本次监理总结如下:

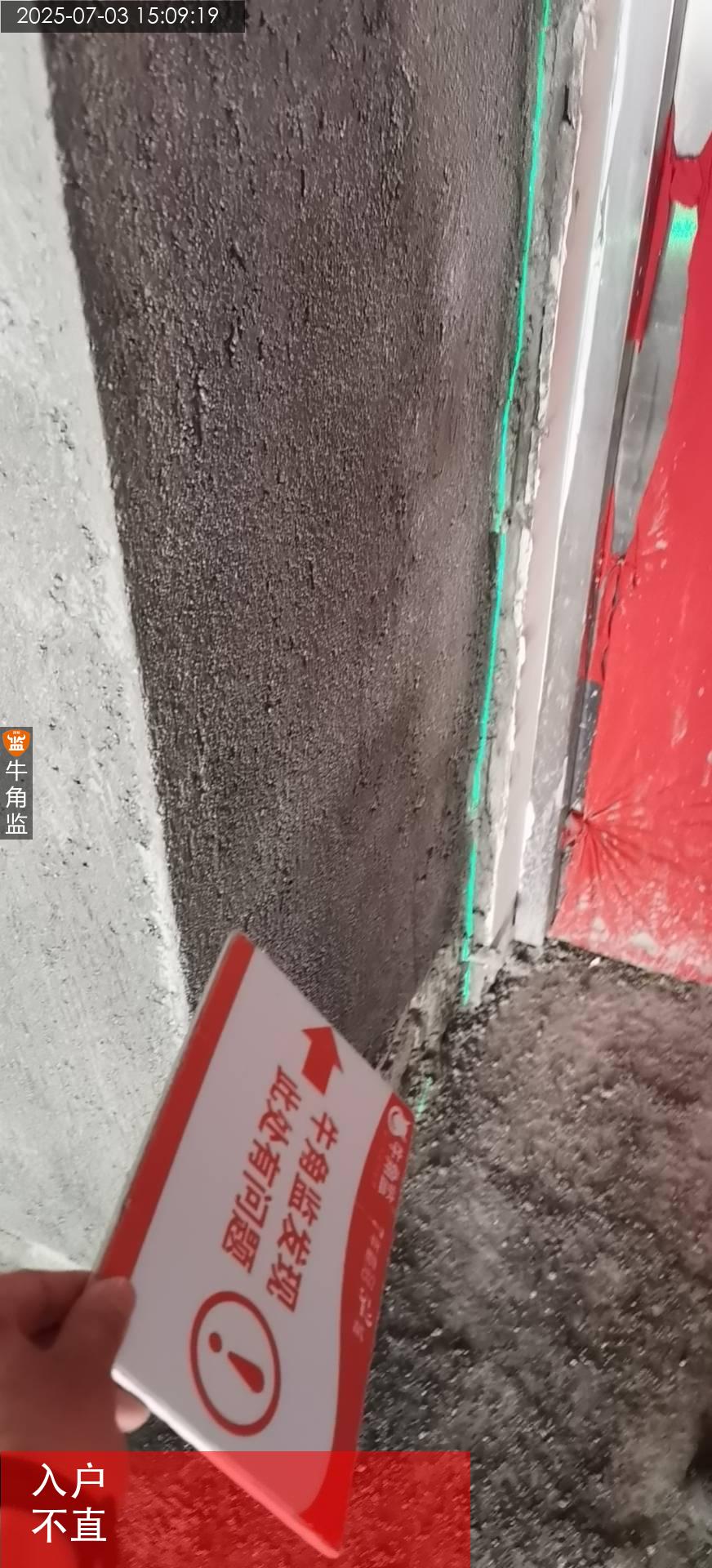

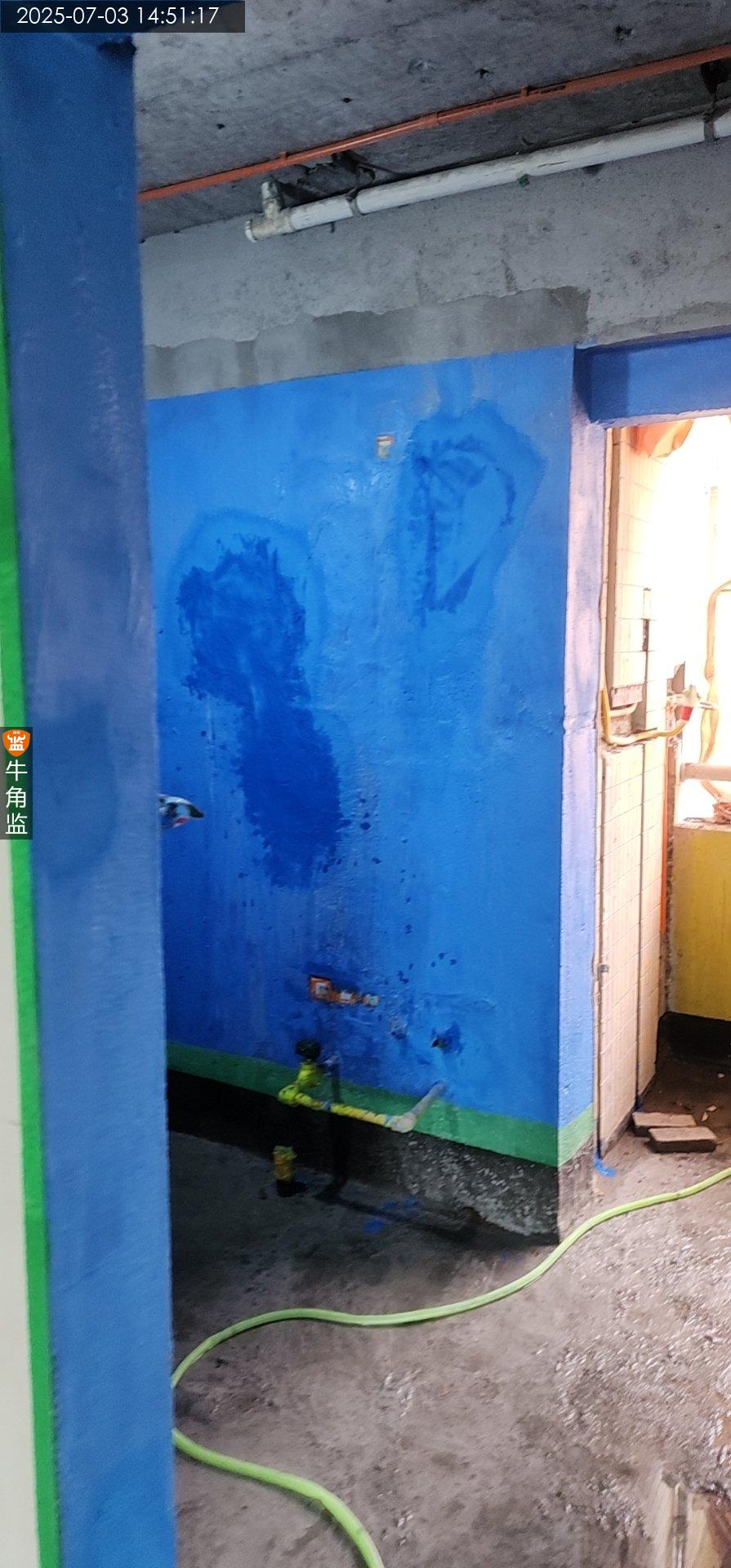

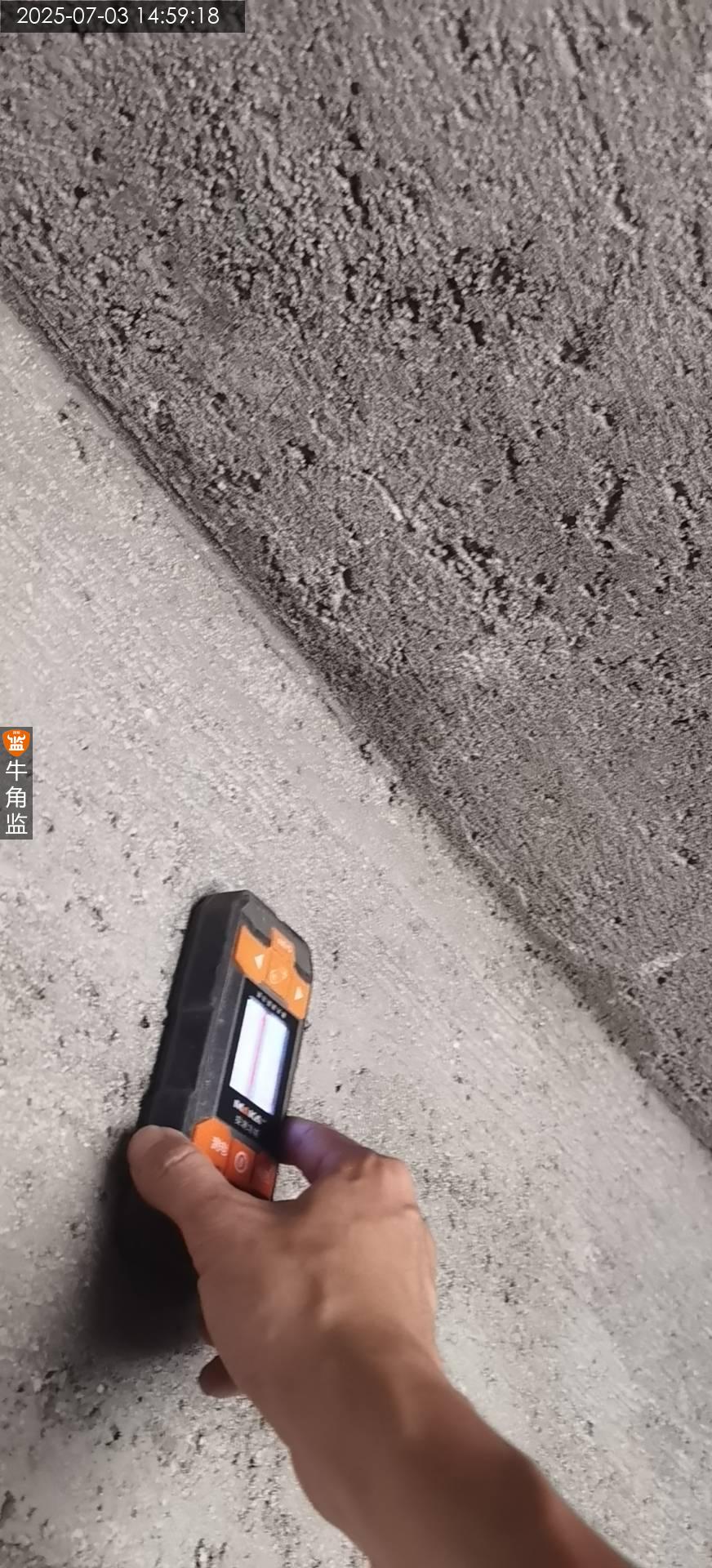

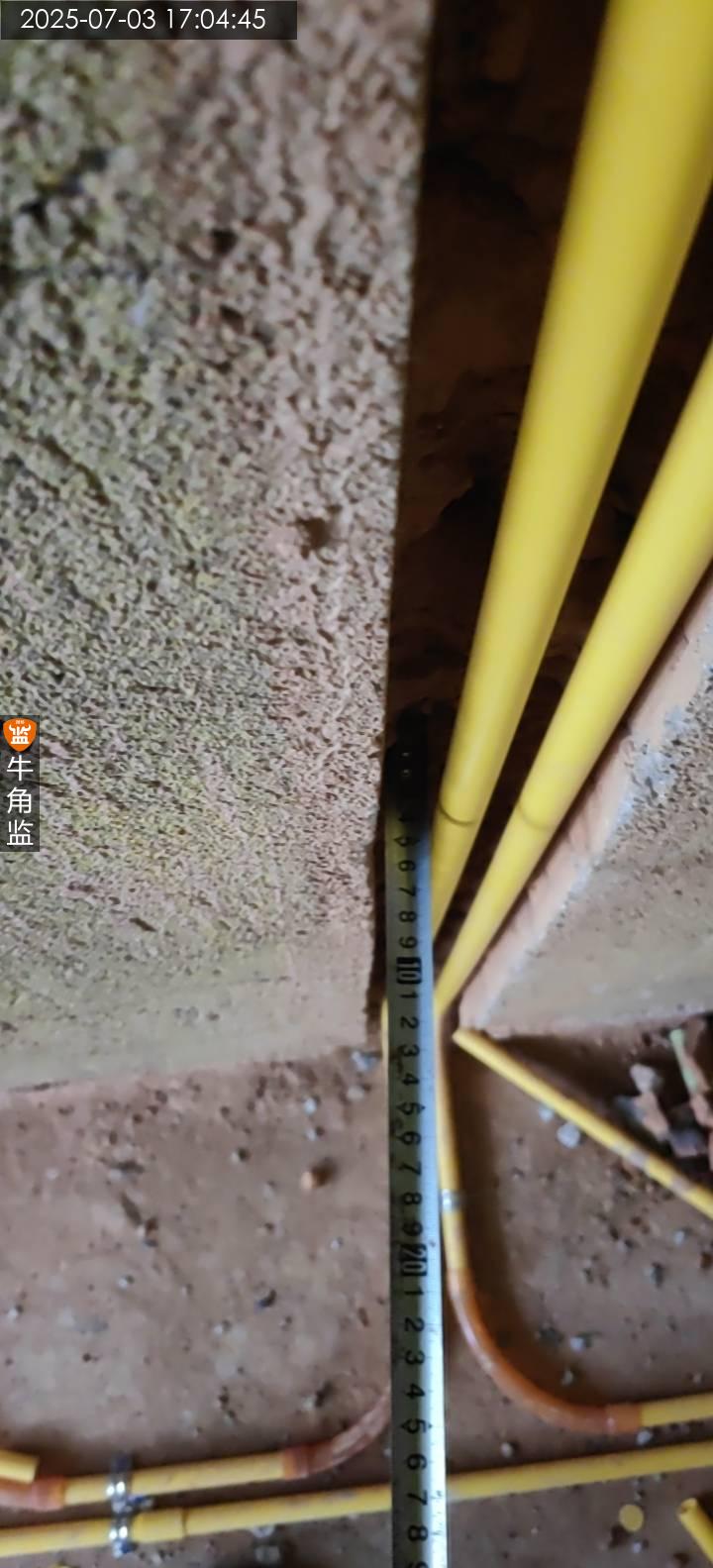

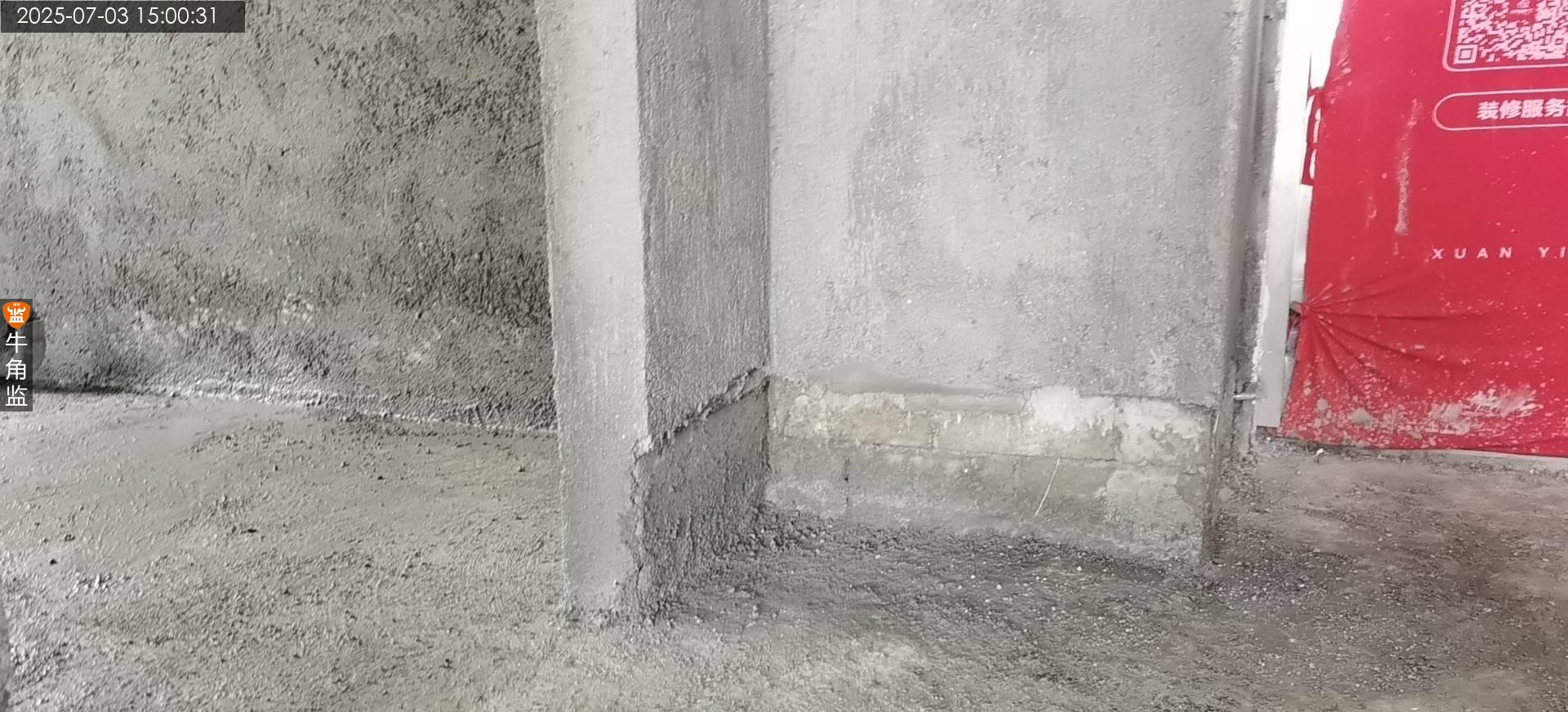

本次上门检查内容防水验收,往期问题整改检查。

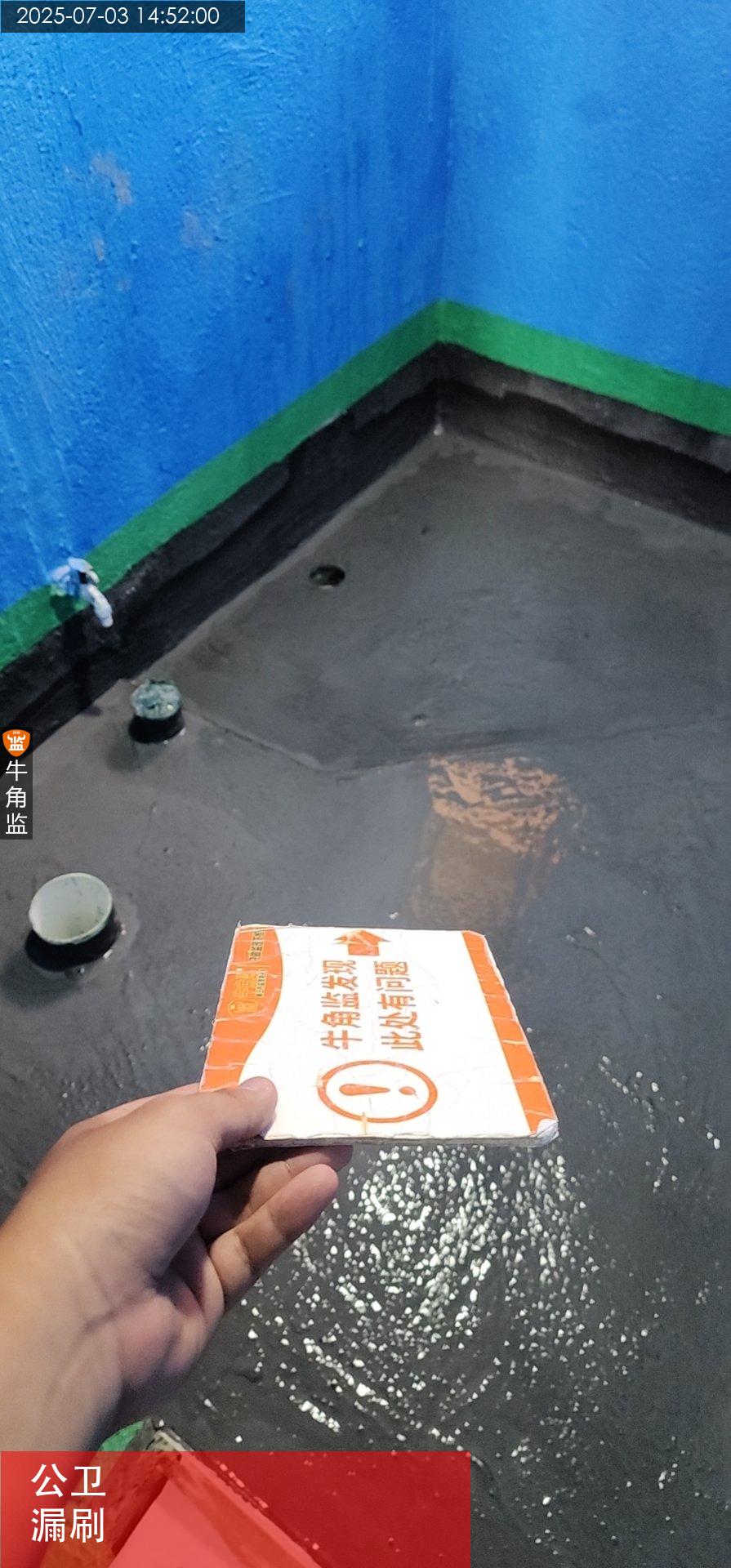

1、卫生间,厨房防水施工前未先铺贴好门槛石。整改建议:后安装门槛石后需要使用堵漏王堵漏,并补刷防水

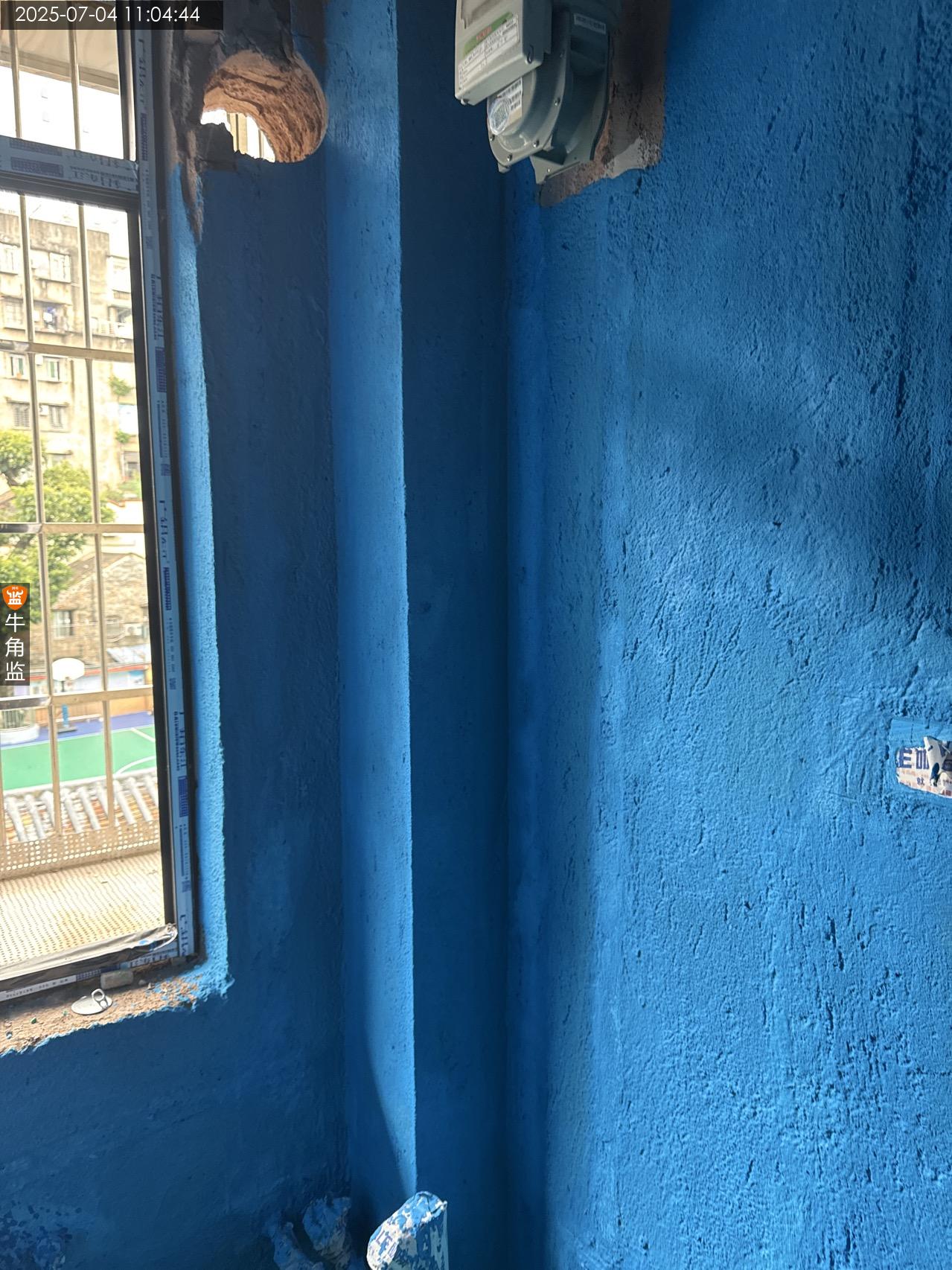

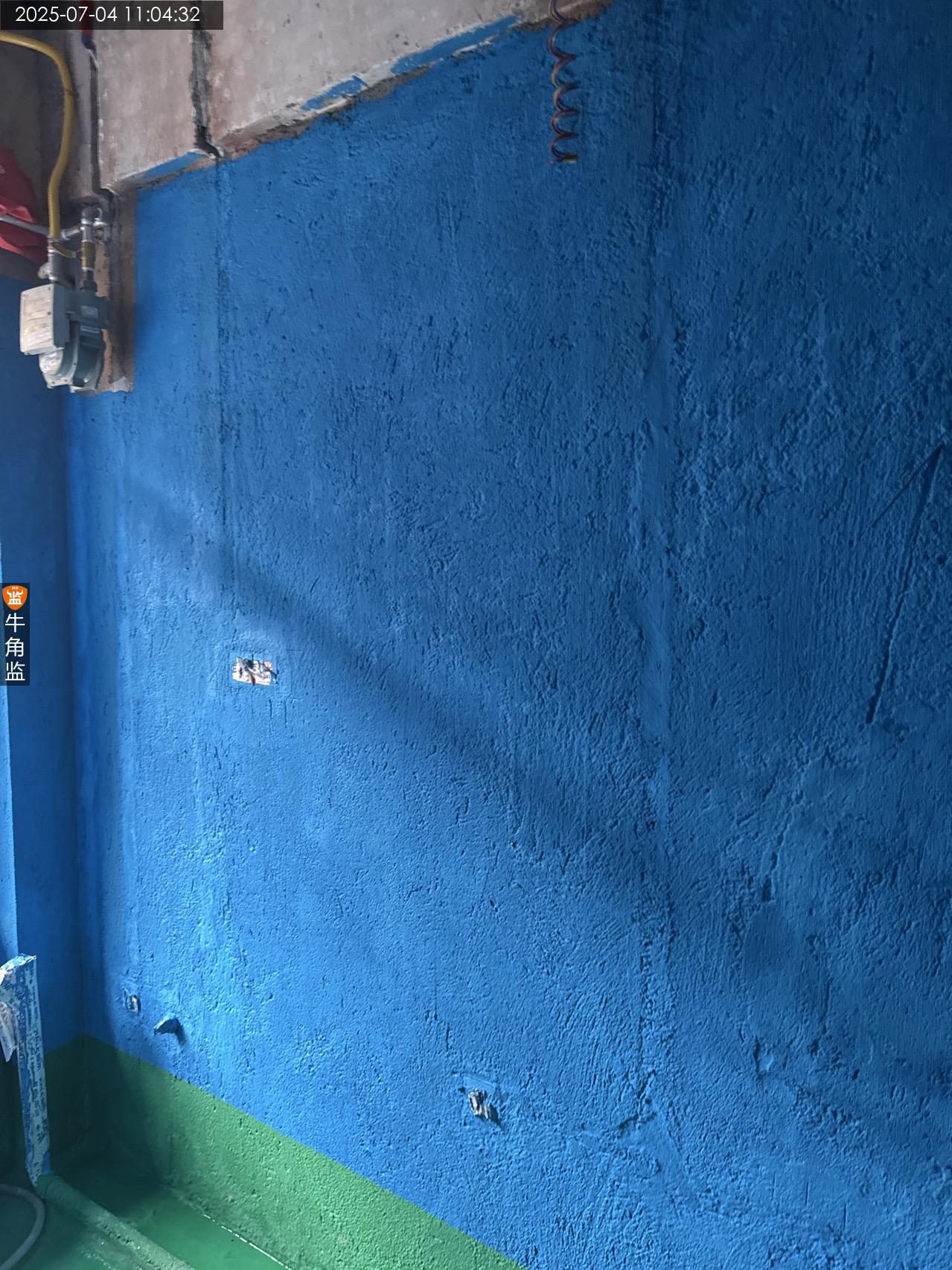

2、厨房,卫生间新安装窗户底部未涂刷防水涂料。整改建议:新安装窗户三边需要涂刷防水,防止渗水。

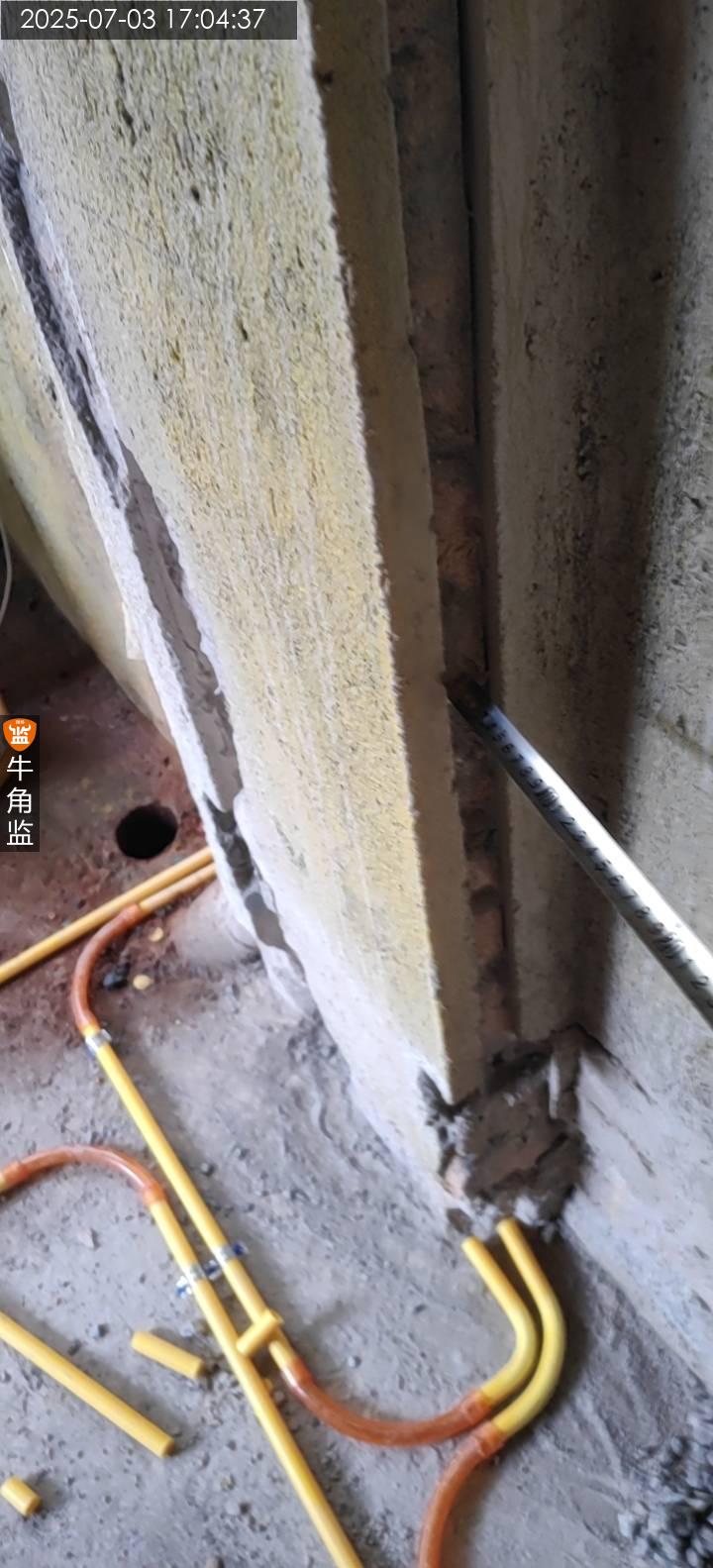

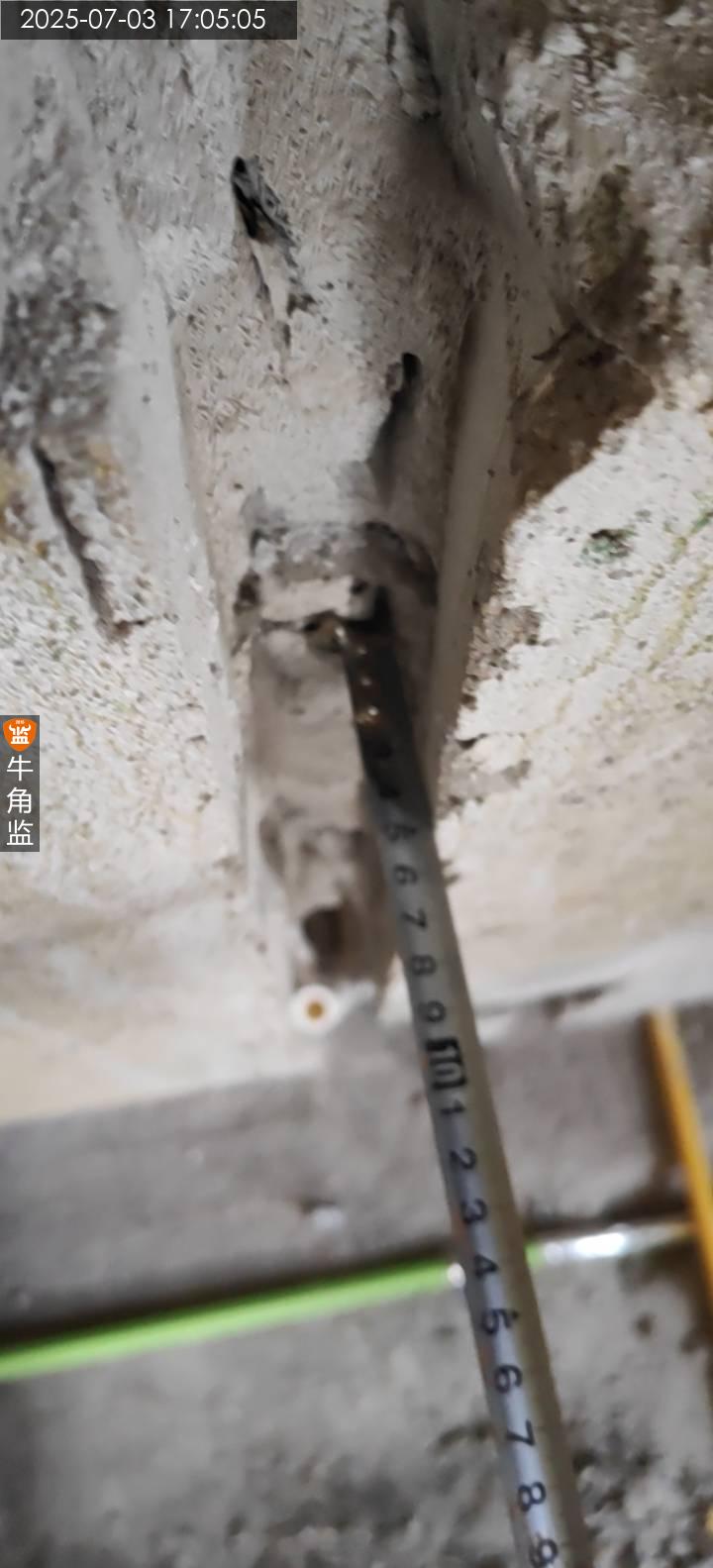

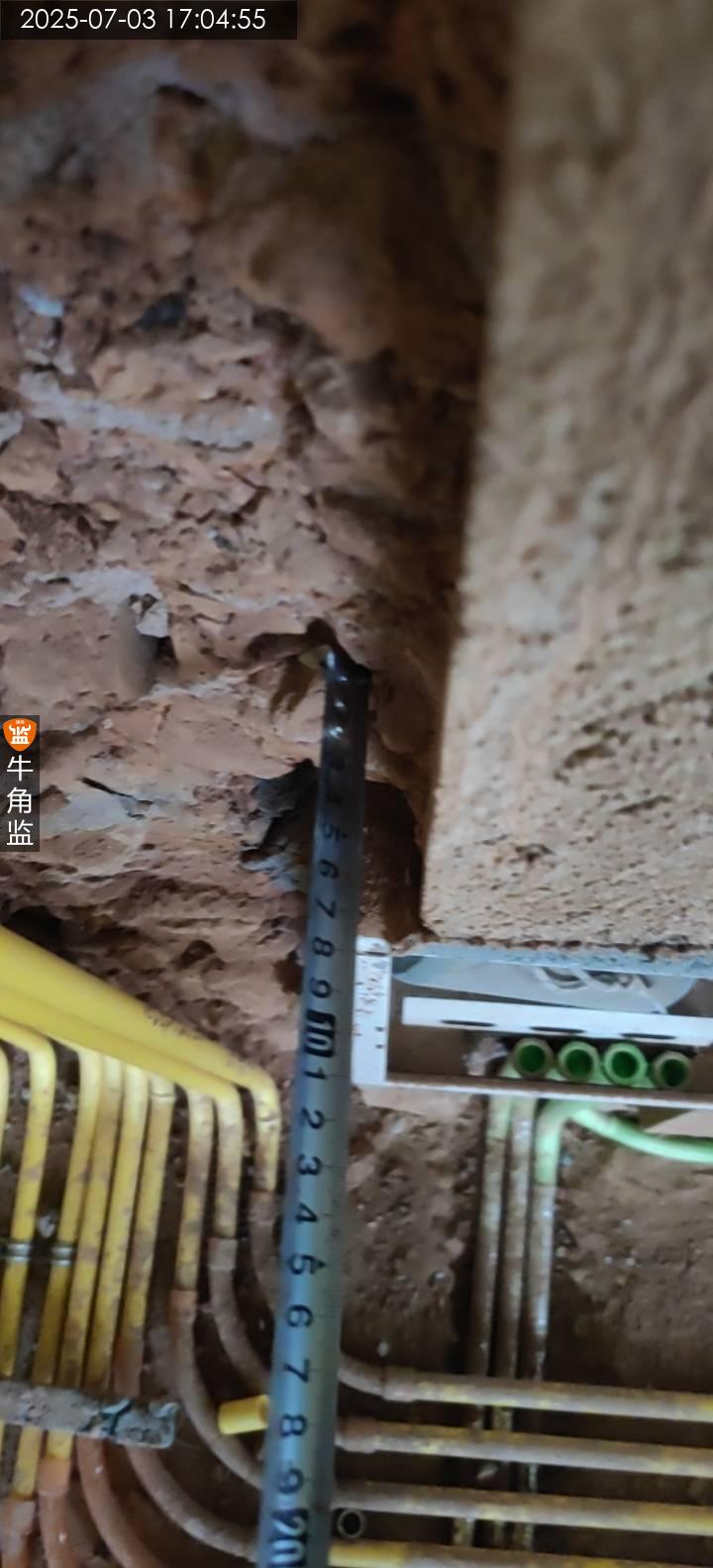

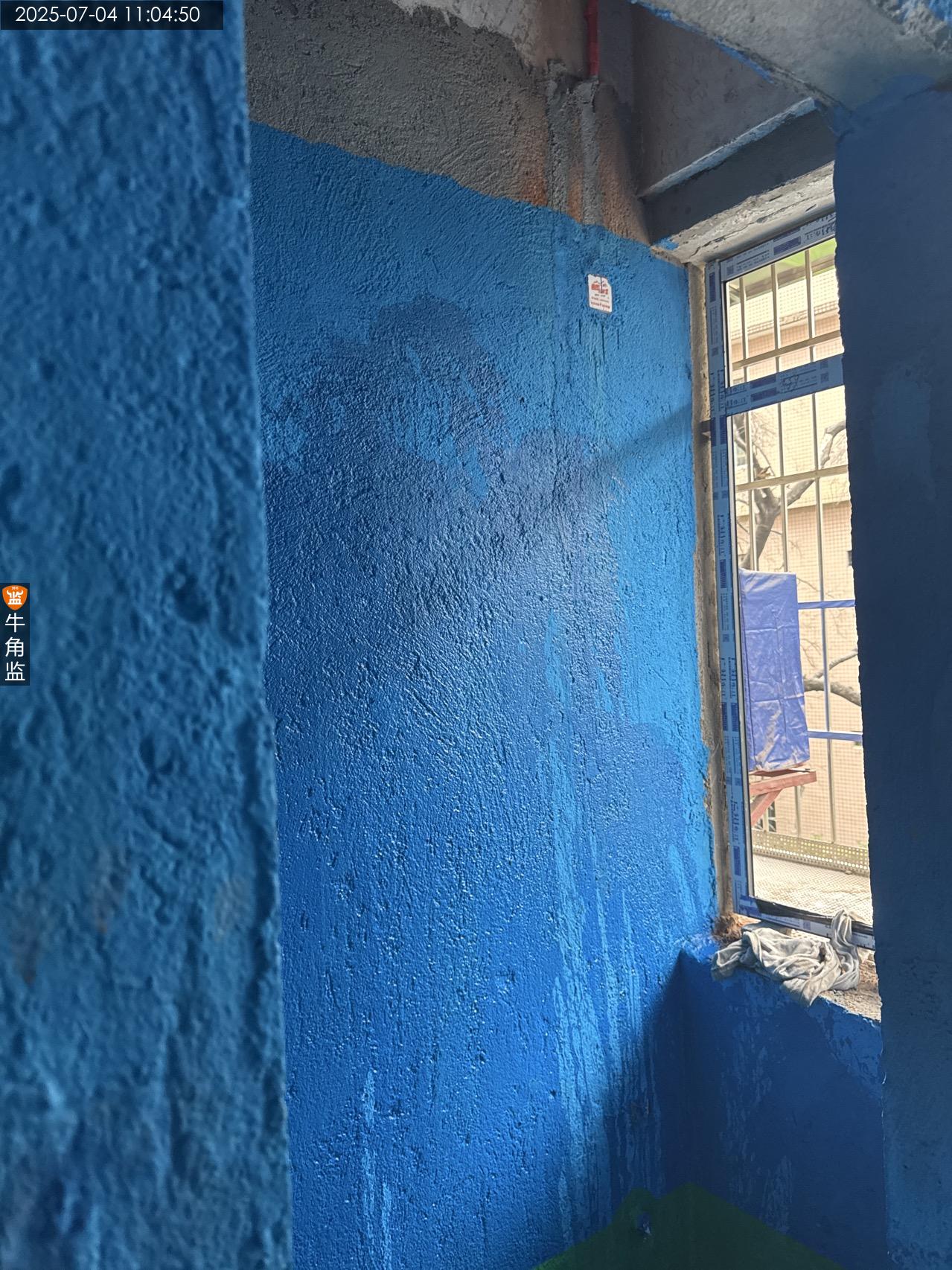

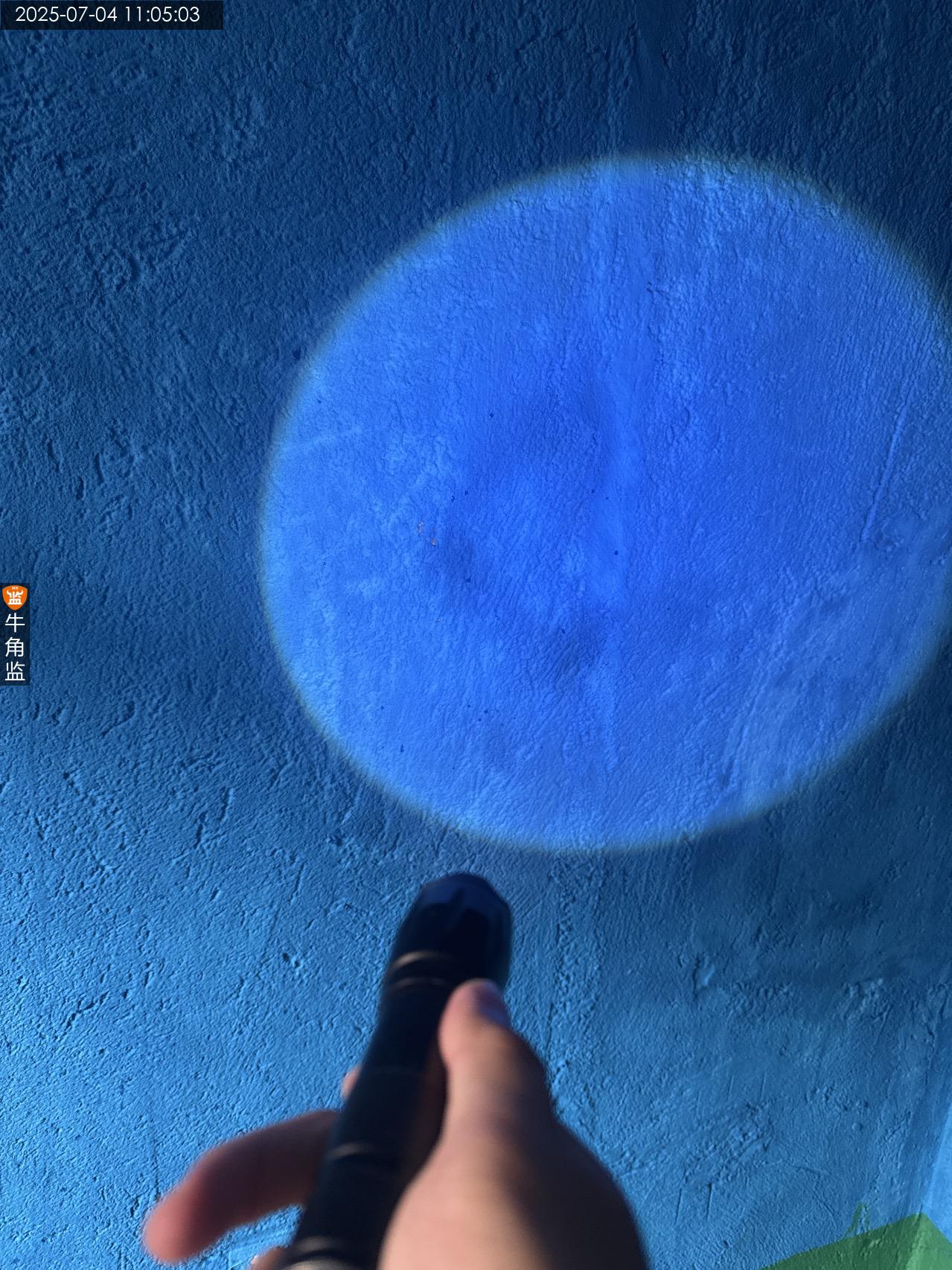

3、施工方打拆过程中造成楼下天花破损掉灰。整改建议:施工方上门对破损位置进行修补。

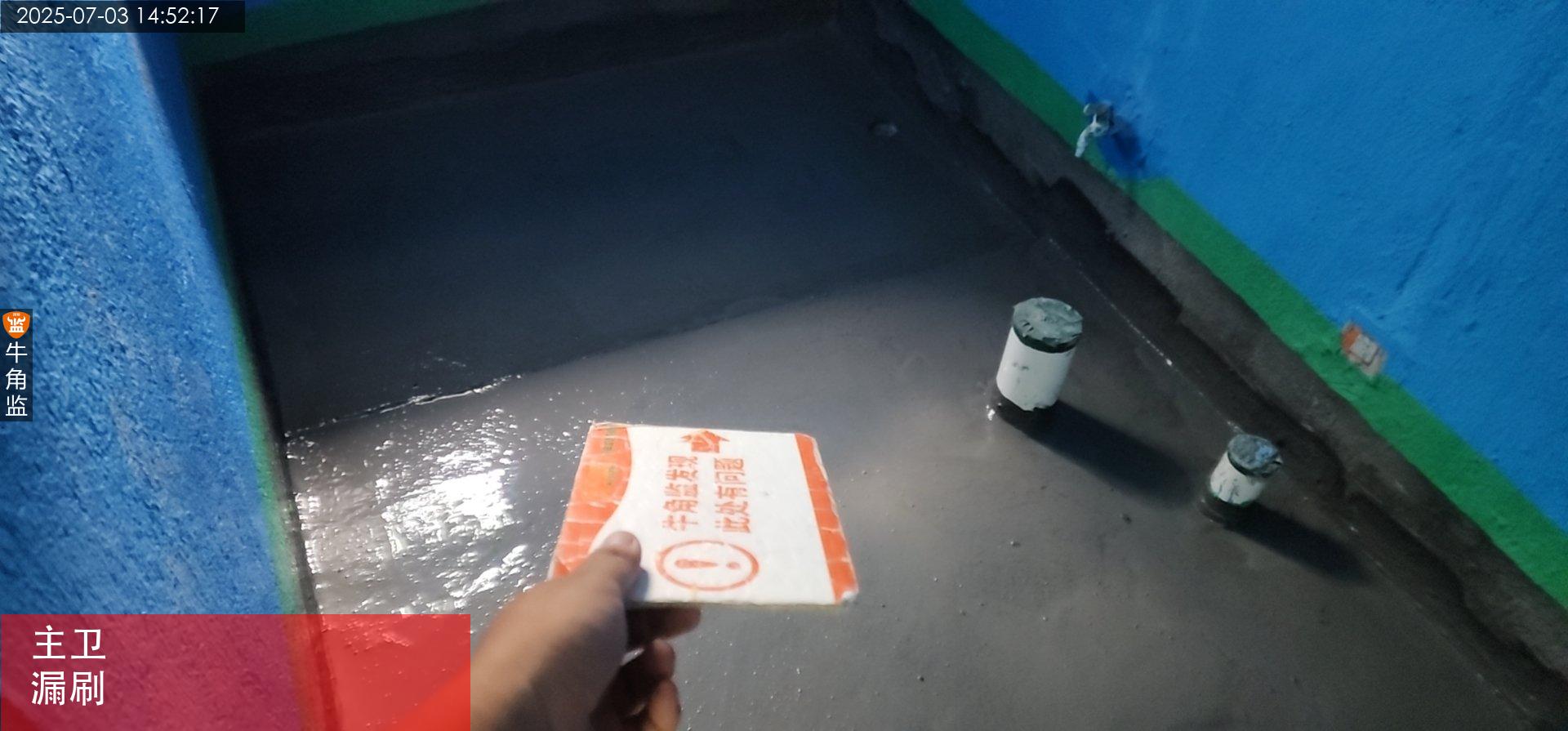

建议:
1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。
2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。
3、回填找平层建议加钢丝网片,做防开裂处理。

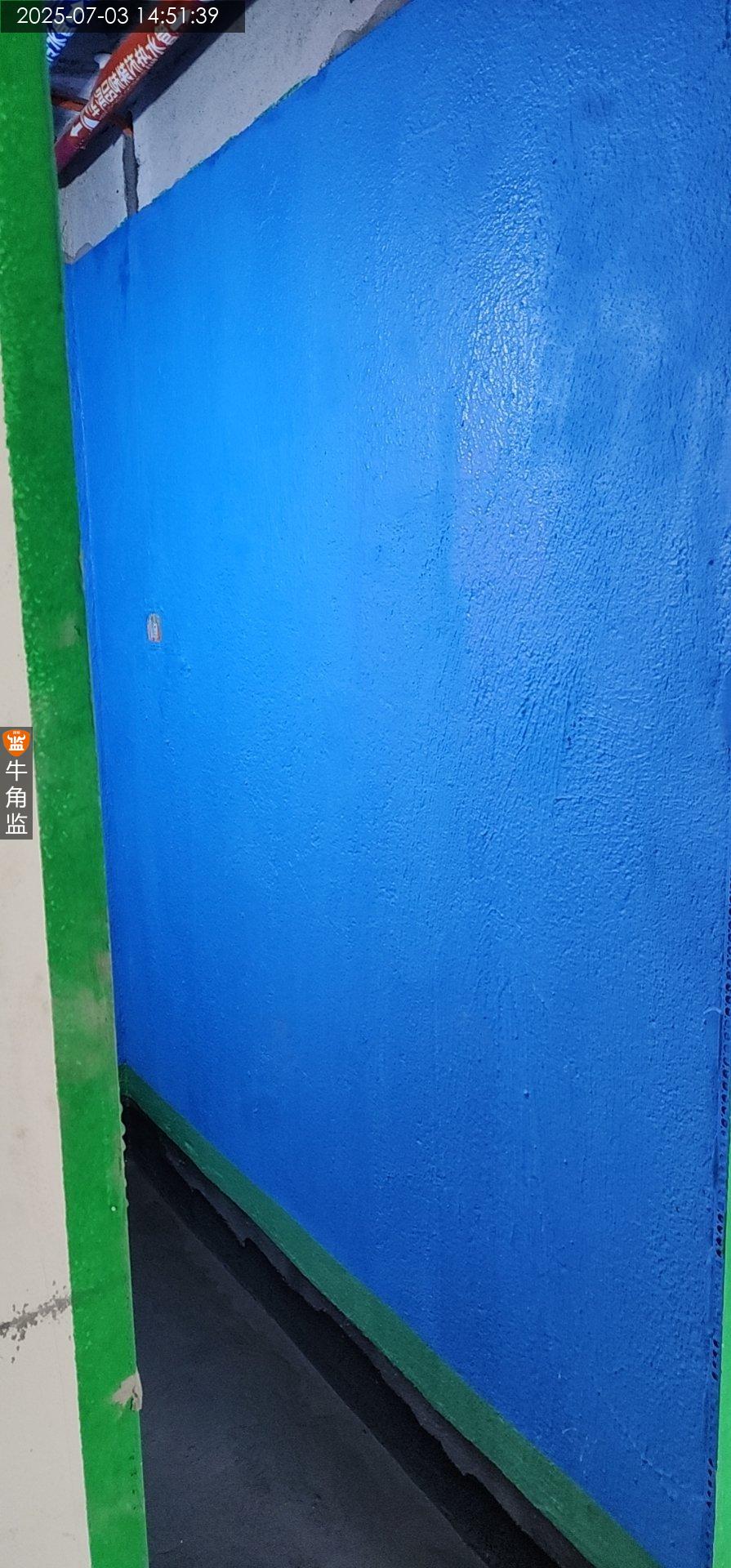

4、防水高度要求统一到贴砖高度,一横一竖两遍,封完沉箱后地面还要刷一层地面防水
地砖工艺交底:
1 干沙层配比要求“握手成团,落地开花”
2 阳台坡度不应小于0.5%,洗手间1%
3 地砖背面需满铺浆
4 地砖收边尽量隐藏到隐蔽区域(沙发、柜子等)
5 铺贴前需要预排版、定位基准线
6 地砖不能有空鼓
7 水泥砂浆地面找平平整度误差应2m靠尺检查不超过千分之三,自流平平整度不超过千分之二
8.地砖铺贴厚度不低于5公分完成面。墙砖铺贴不高于2公分。特殊情况通知业主确认施工方式。
墙砖工艺交底:
1 墙砖铺贴使用双面满挂浆工艺
2 地砖上墙必须使用纯瓷砖胶铺贴
3 严禁瓷砖胶混合水泥浆使用
4 拼角处可以使用收边条或者45度拼接。
5 瓷砖踢脚线使用暗贴工艺
6 地砖上墙使用湿挂和干挂工艺
7 每自然间或标准间的空鼓砖块数不应超过总数的5%,单片砖只允许边角空鼓,空鼓率不可超过5%,且中心不能空鼓
注意:
1.瓷砖不允许有明显高低差。
2.四个角平整一致。
3.瓷砖铺贴有平整度,缝隙大小头,排版等问题的情况下停止贴砖。和甲方业主确认后贴砖。
4.建议使用美缝,预留2mm左右瓷砖缝有利于美缝。
5.贴砖2m靠尺平整度误差3mm. 垂直度垂直,直角度直角90度。
