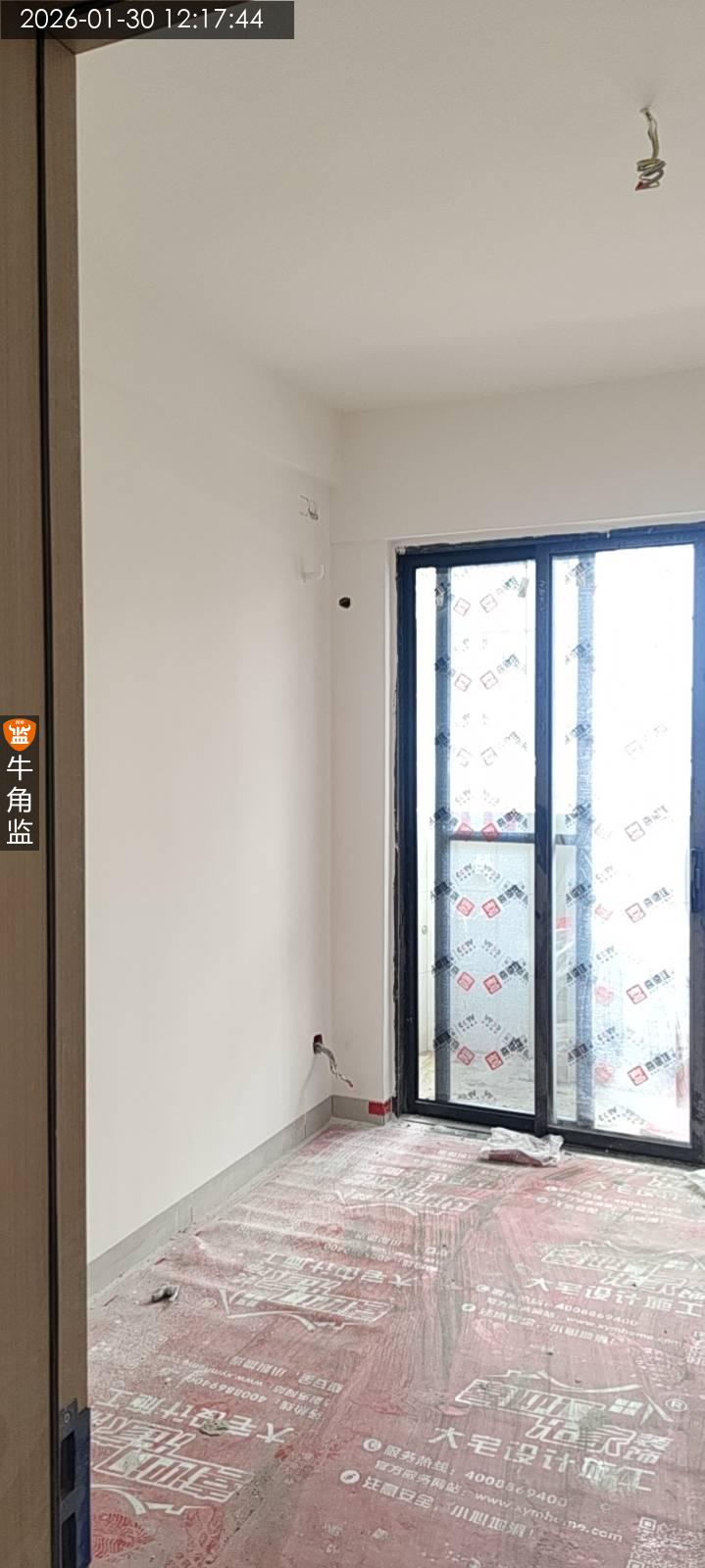

海珠区明********8606

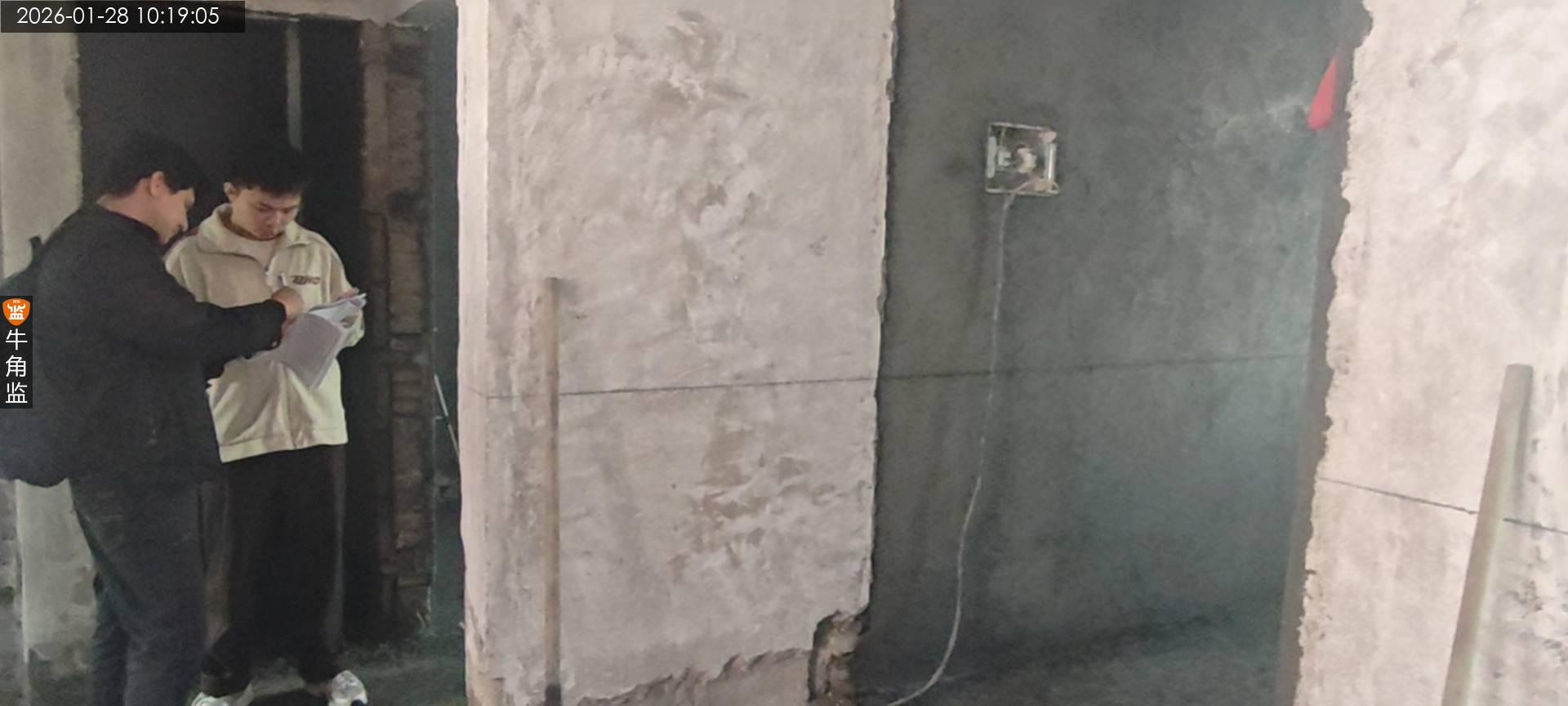

设 计 师:未知
施工队长:胡工
工地面积:109.00㎡
装修总价:0.00
本次评价:B
本次评语:

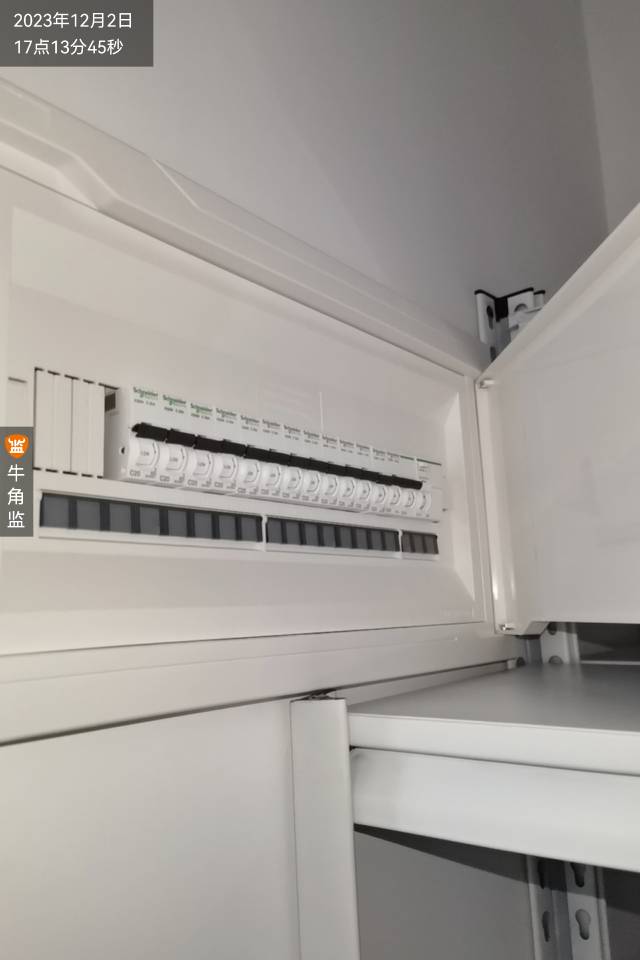

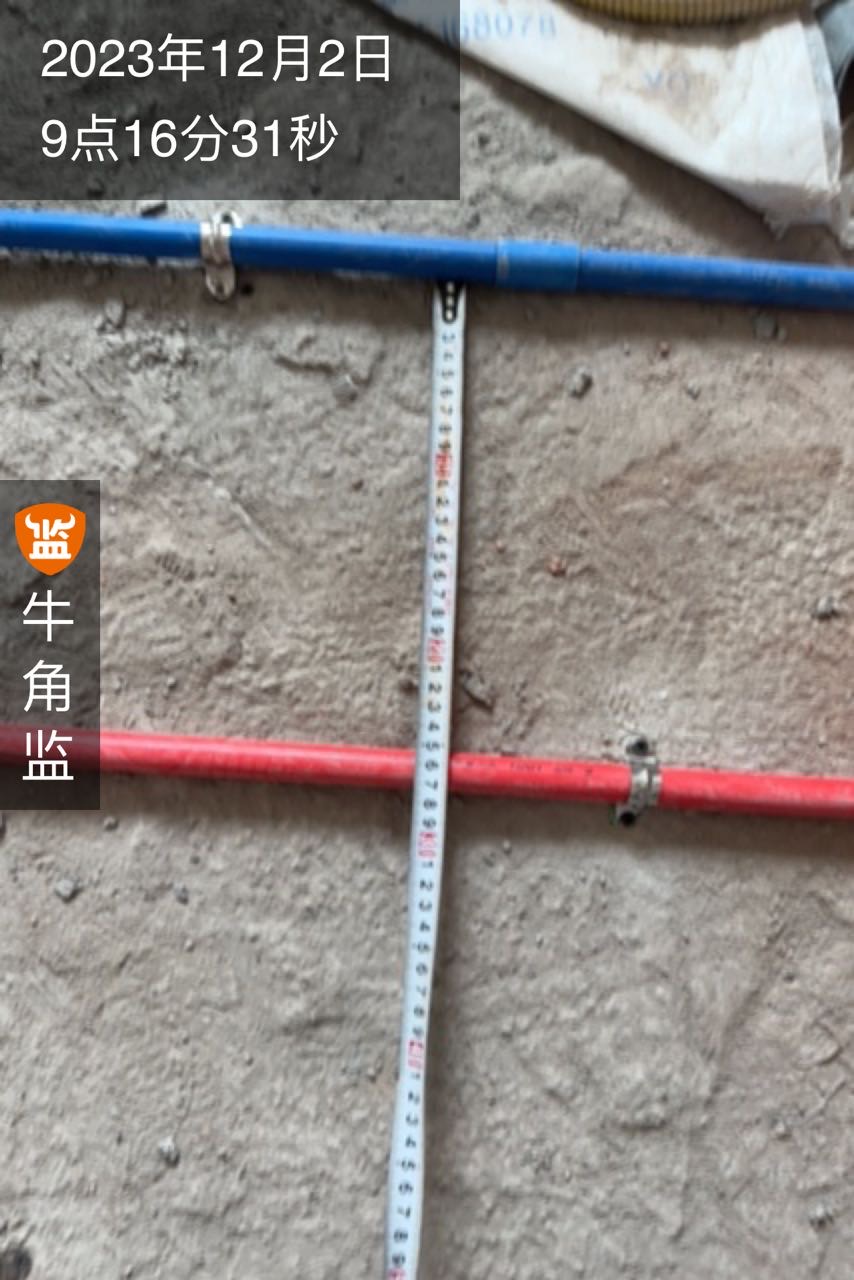

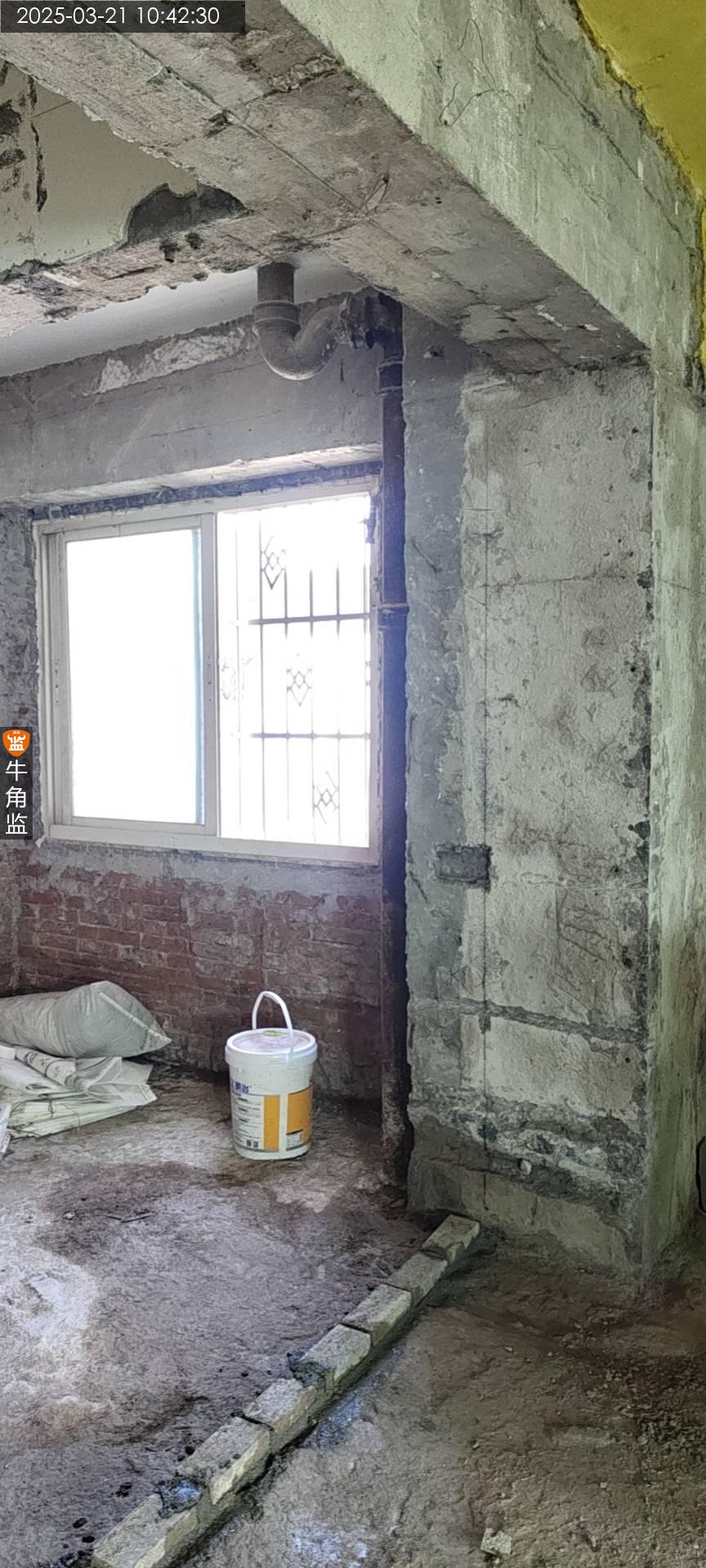

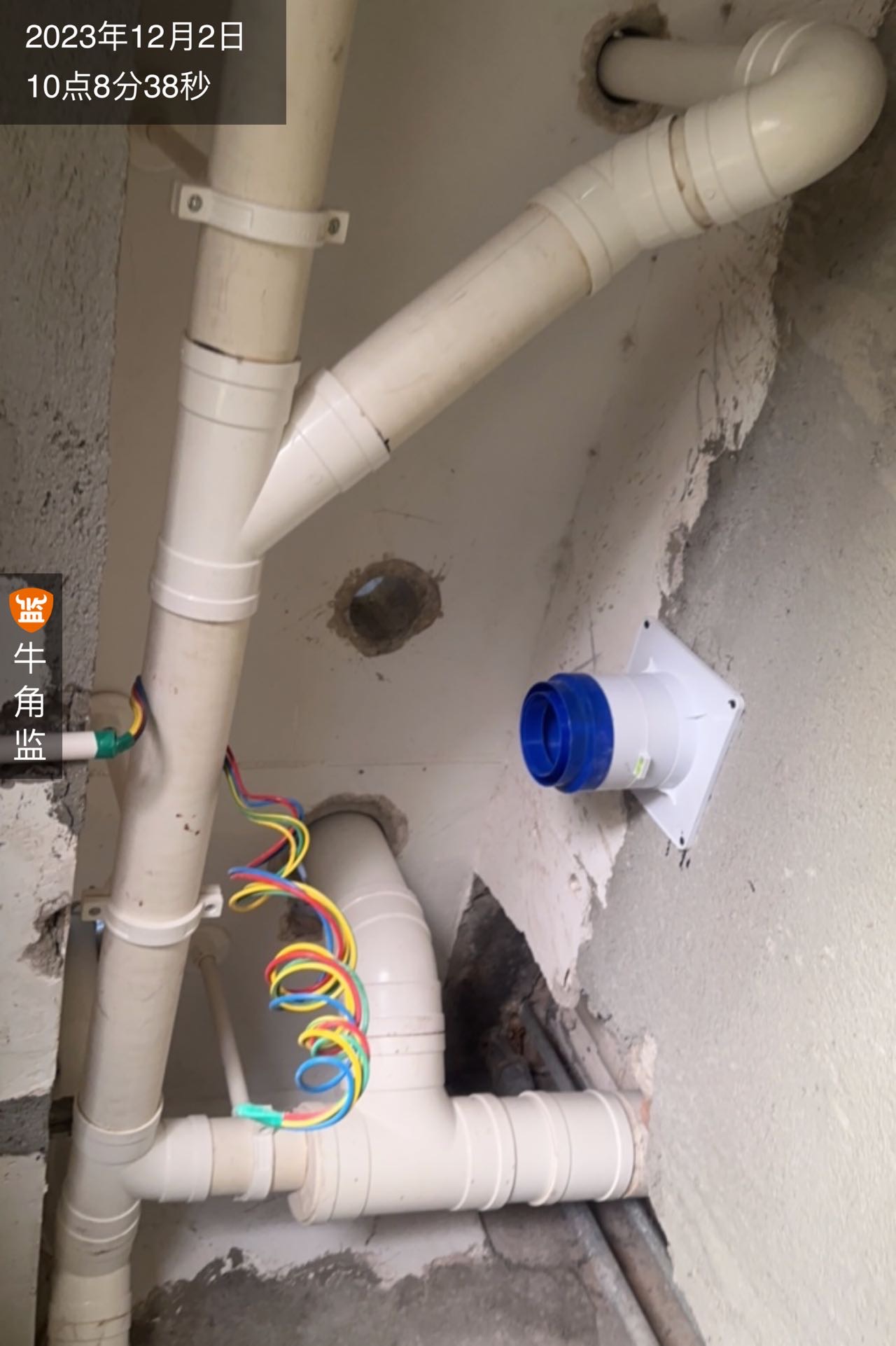

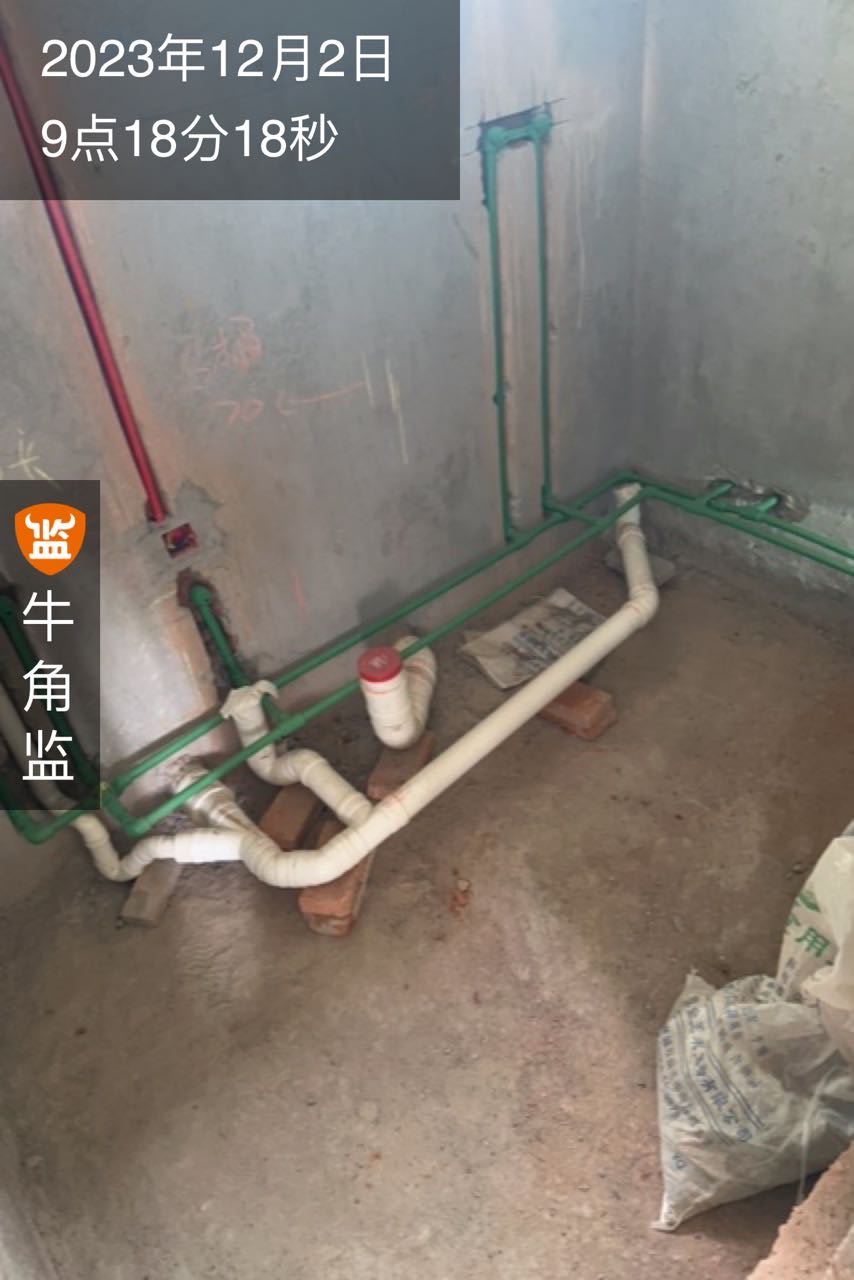

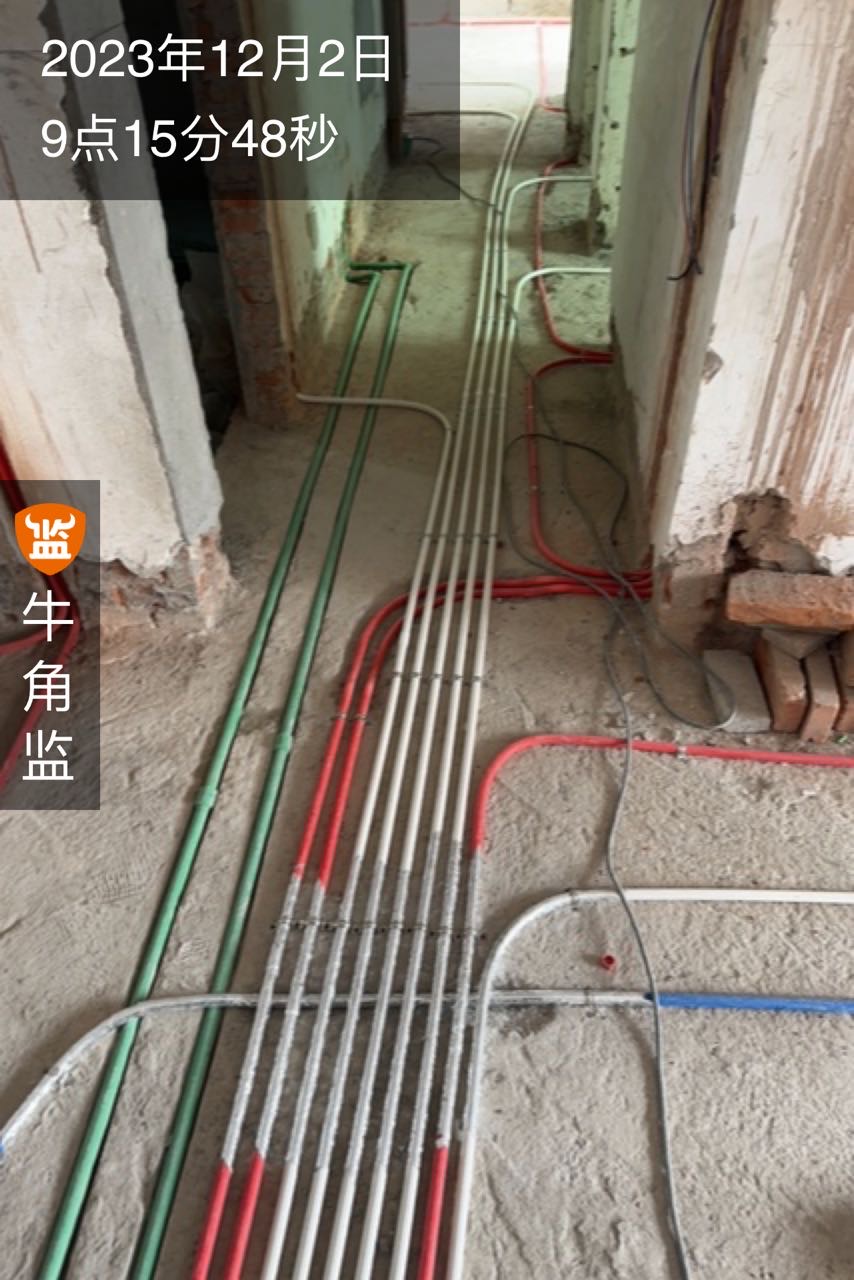

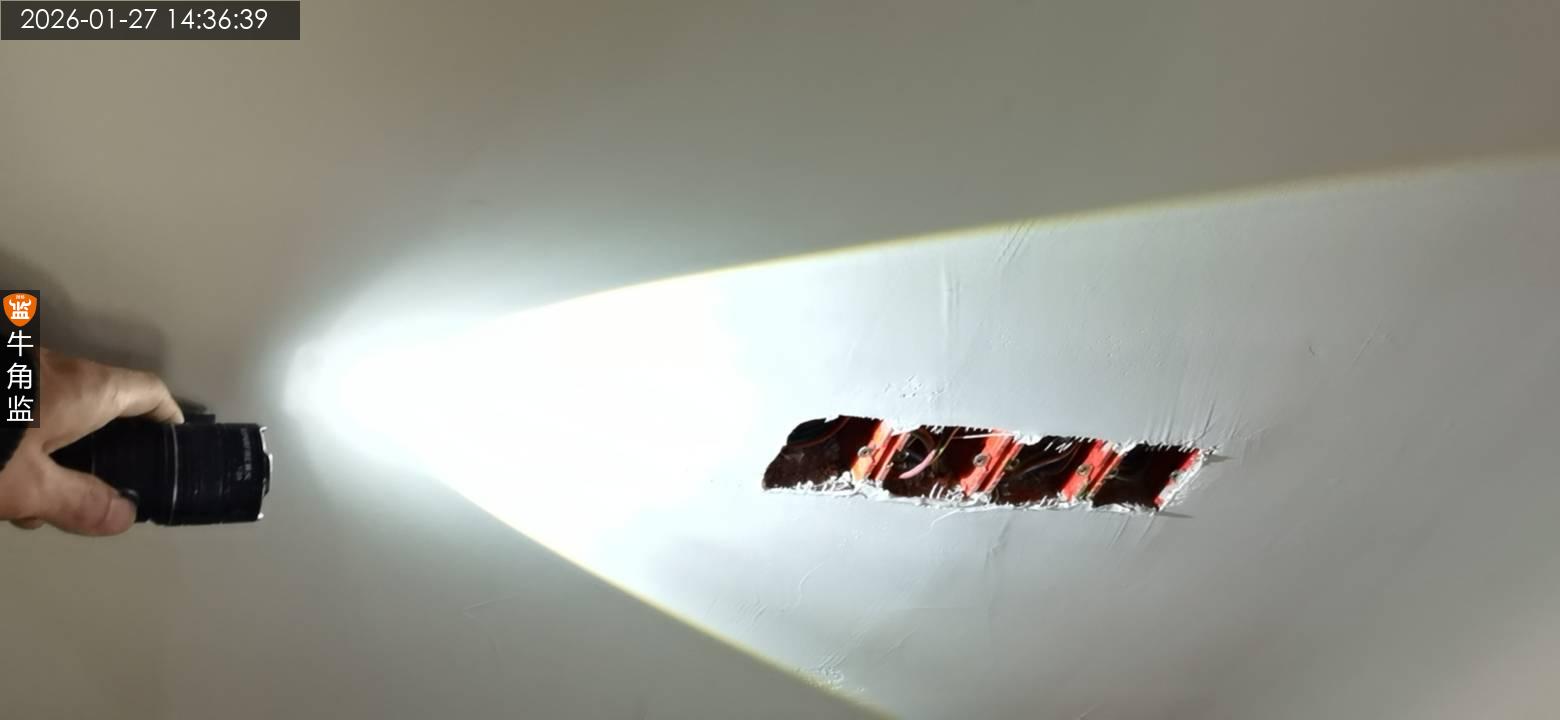

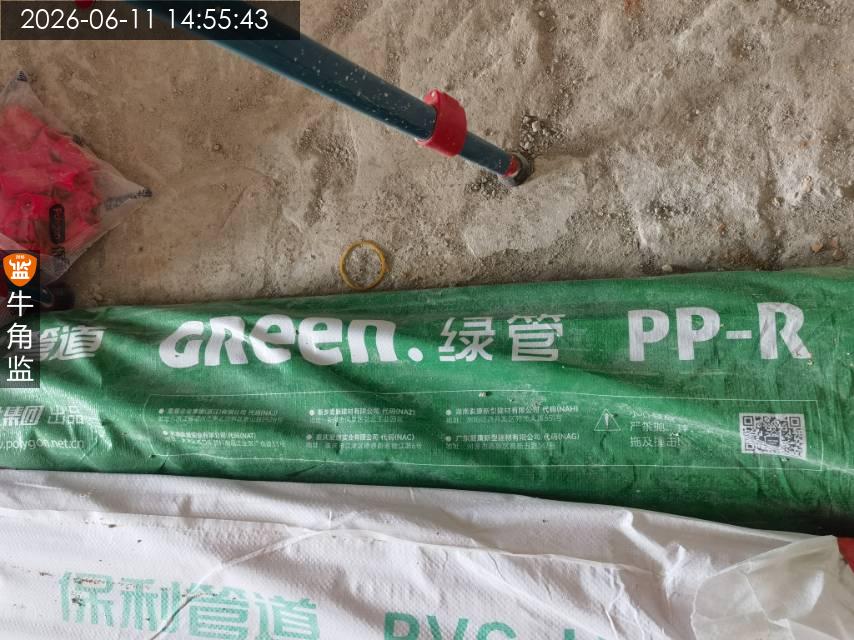

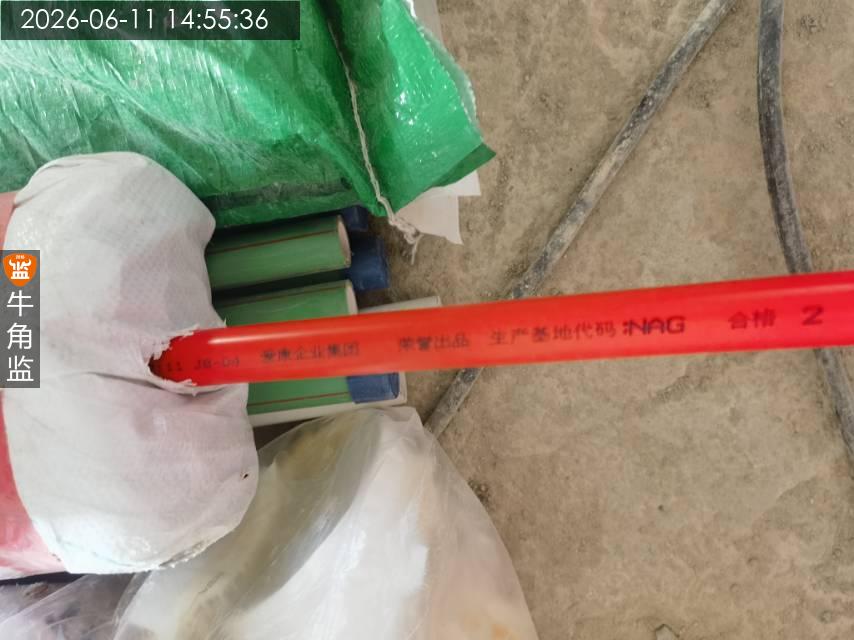

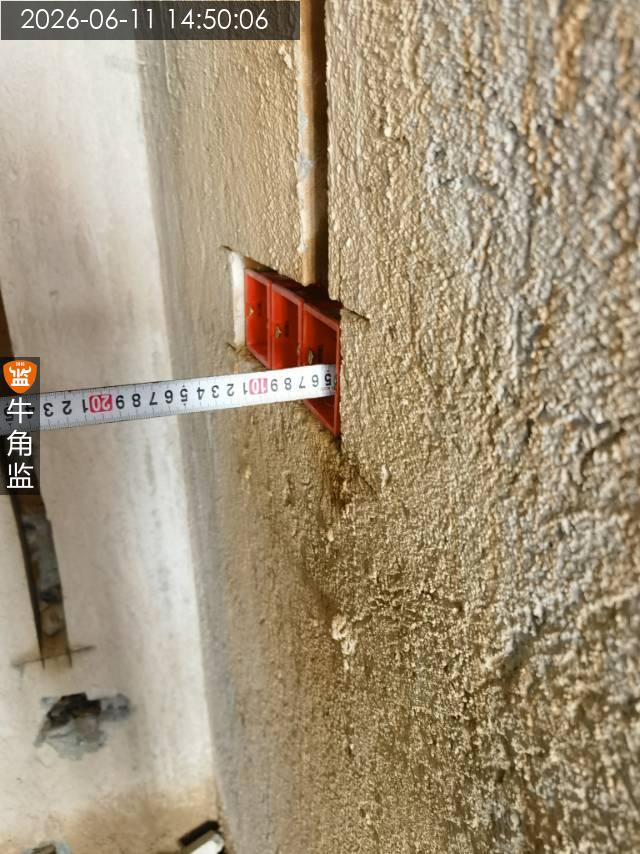

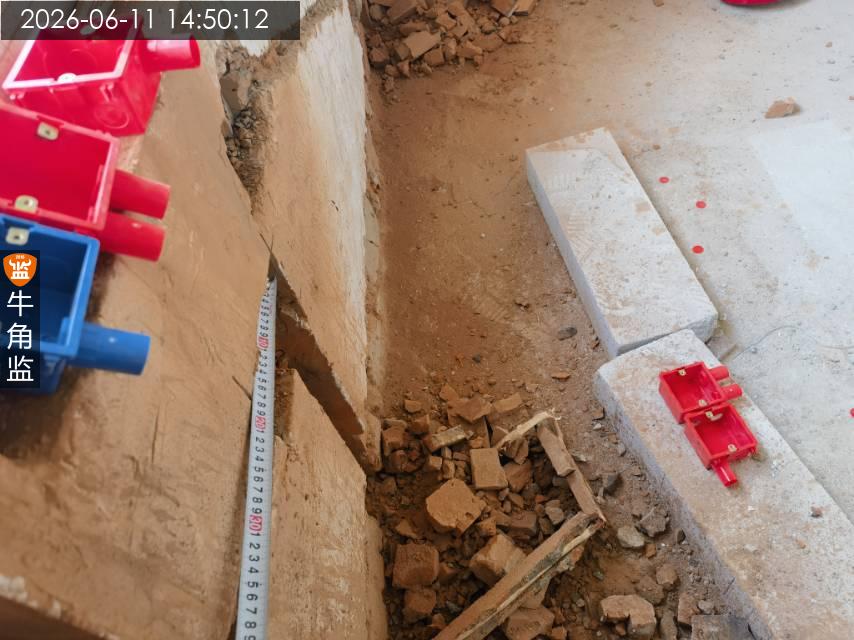

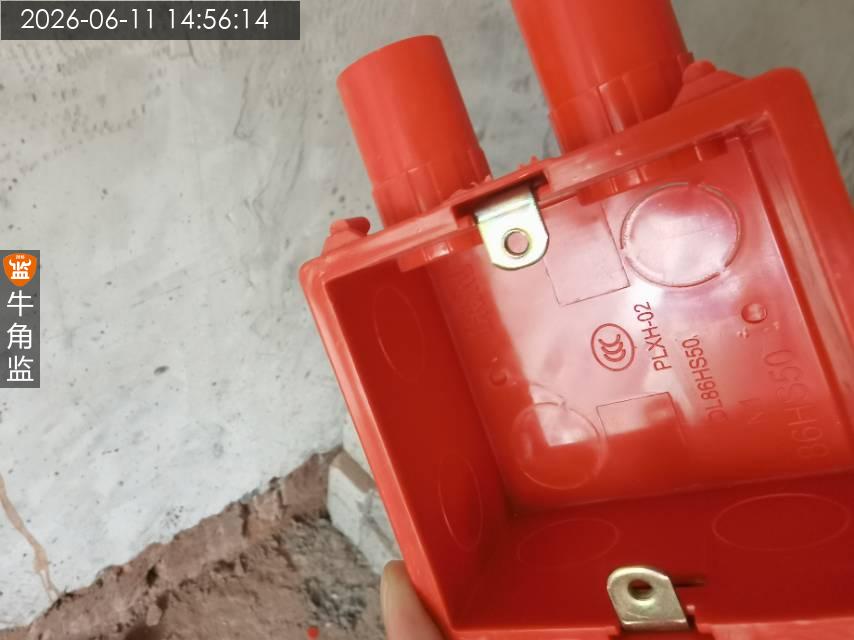

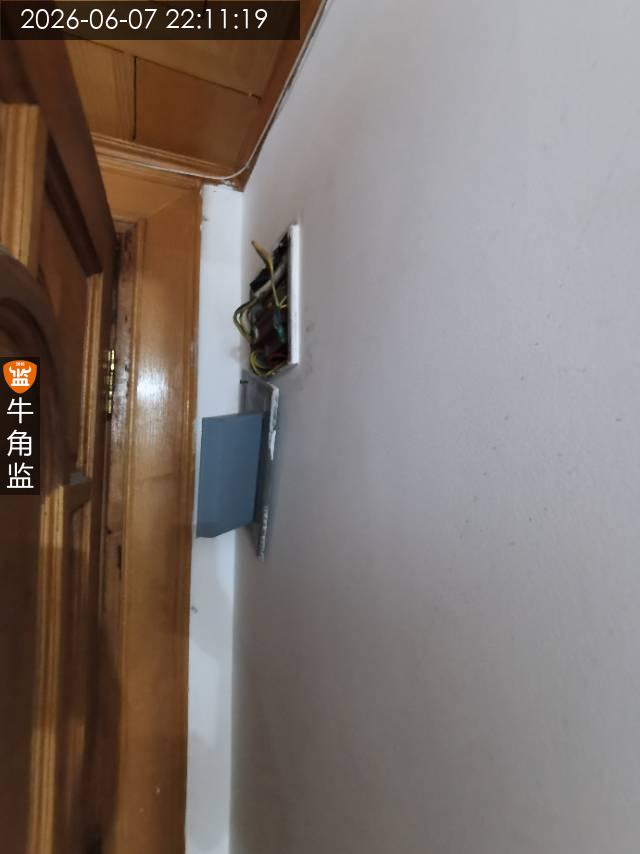

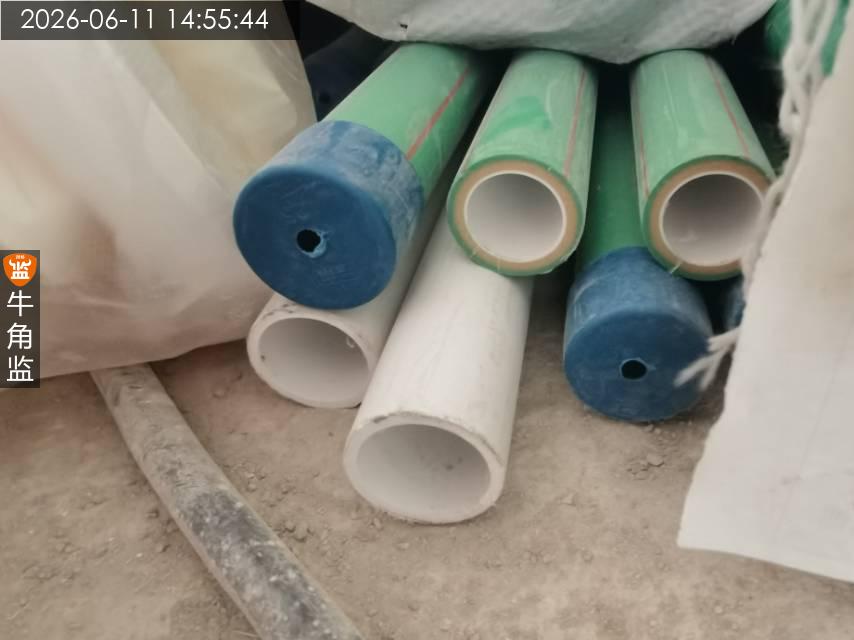

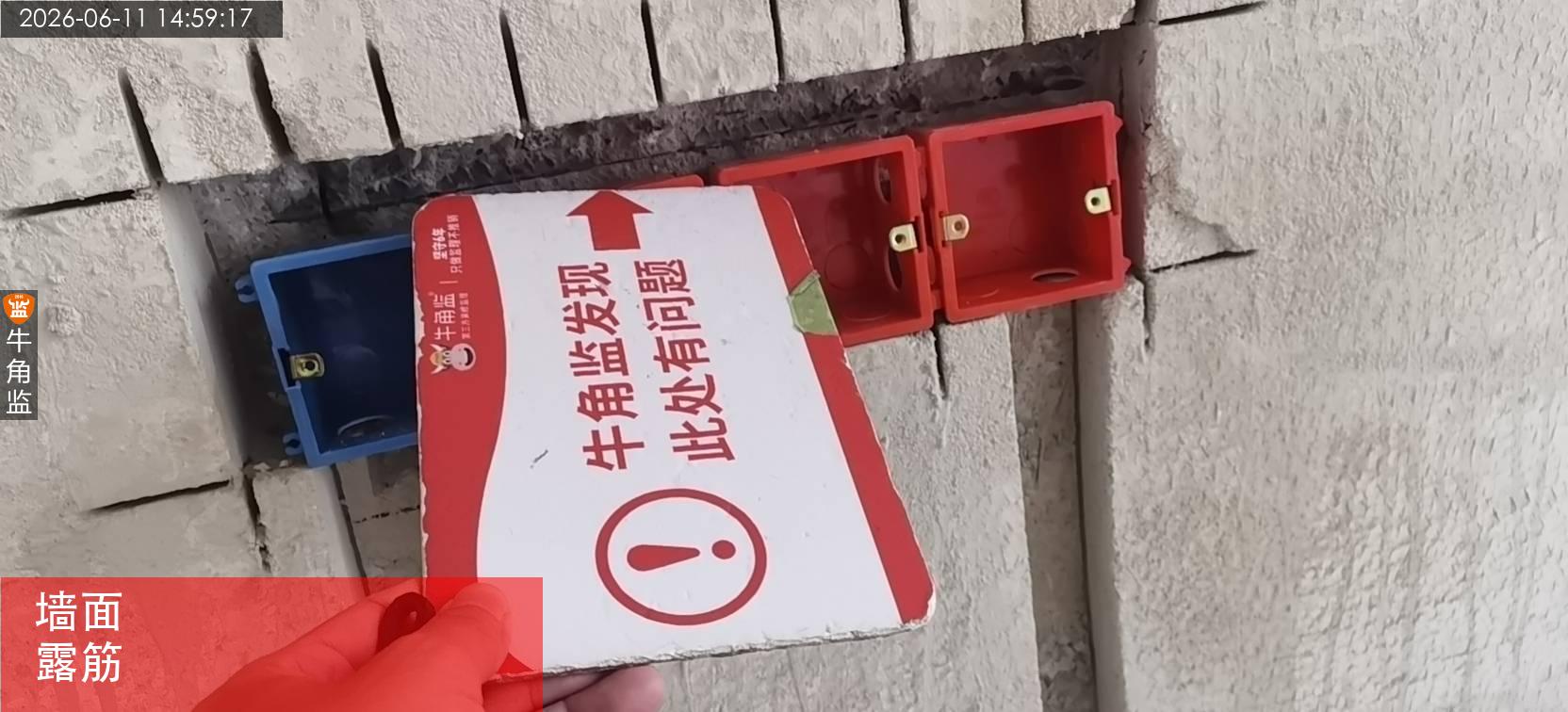

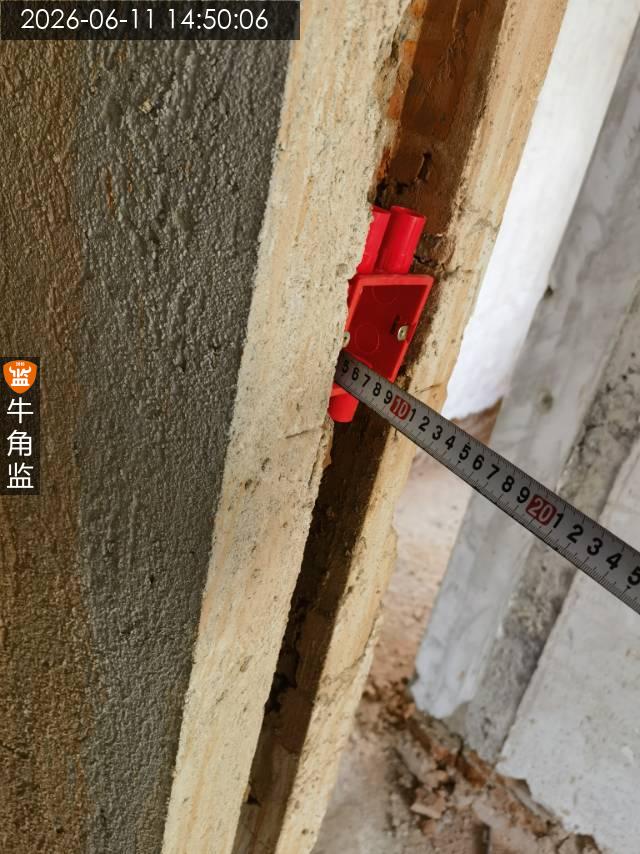

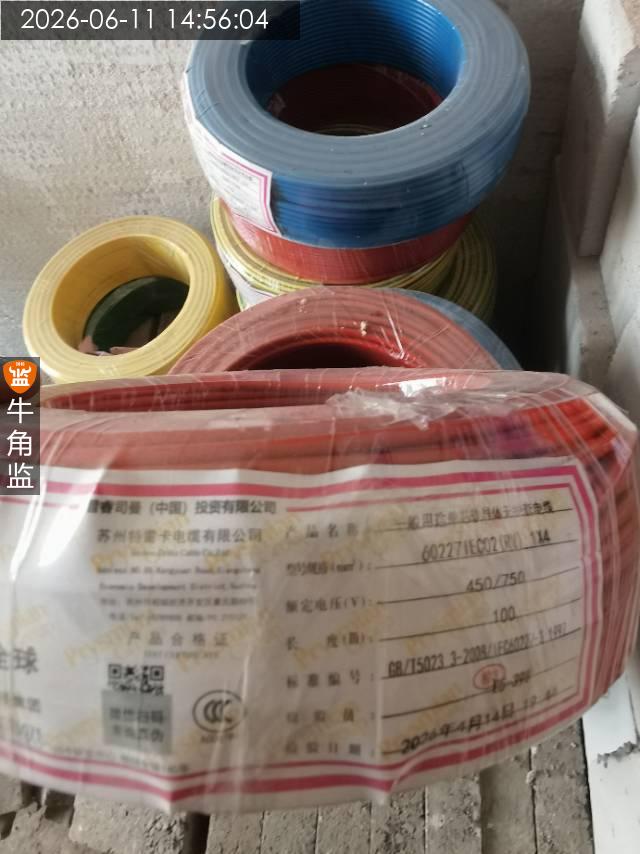

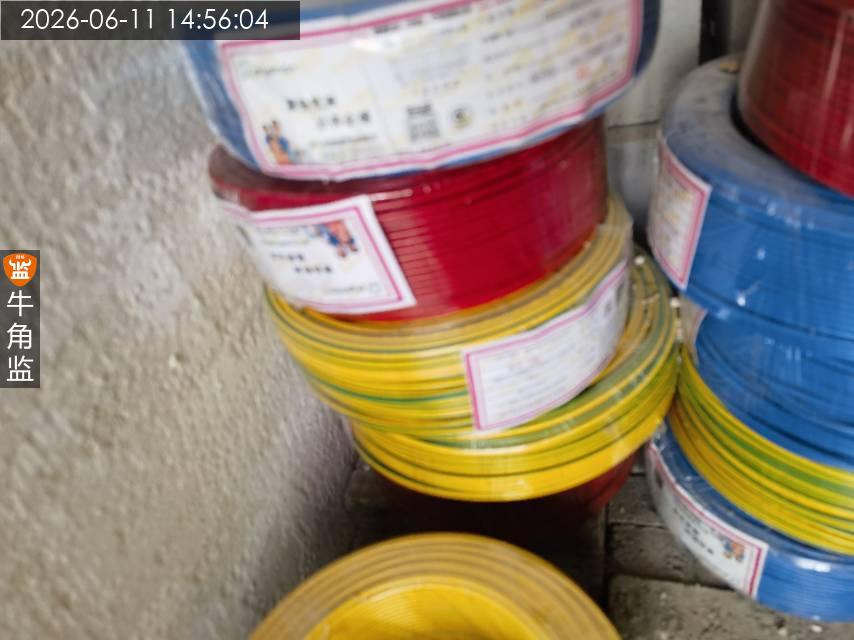

现场检查是水电阶段,本次检查是水电 下次计划上门检查水电 现场有一个师傅进行水电阶段施工 本次检查发现的问题 1、客厅现场有钢筋外露破坏的情况,要求禁止线管穿梁,禁止破坏承重墙,禁止切割钢筋,遇梁,柱子,承重墙,剪力墙需用黄腊管穿线开浅槽布置。 2、现场与师傅沟通卫生间增加存水弯施工做法,存水弯的作用是隔绝排水管道空腔时管内的臭气外溢,因此采用存水弯以隔绝臭气。 后续注意事项 回路配置用水区域单独回路,单独回路专线线路专管专线,大功率电器专线回路。 红色为火线,蓝为零线,双色线为地线,控制线要单独配色,开关位置后不可换色要与前端火零地线同色。 水电不可同槽,强弱电不可同槽间距要求20cm以上,强弱电箱间距50cm,插座距燃气表最低30cm。 强电管距不小于2cm,避免后期空鼓。
2026-06-11

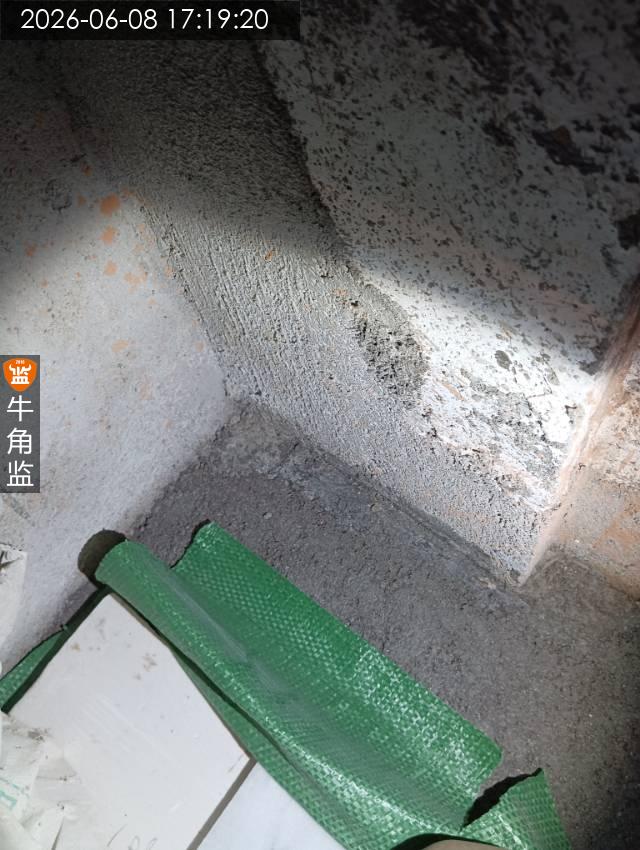

越秀区合********0252
设 计 师:珍珠
施工队长:王工
工地面积:87.00㎡
装修总价:0.00
本次评价:C
本次评语:

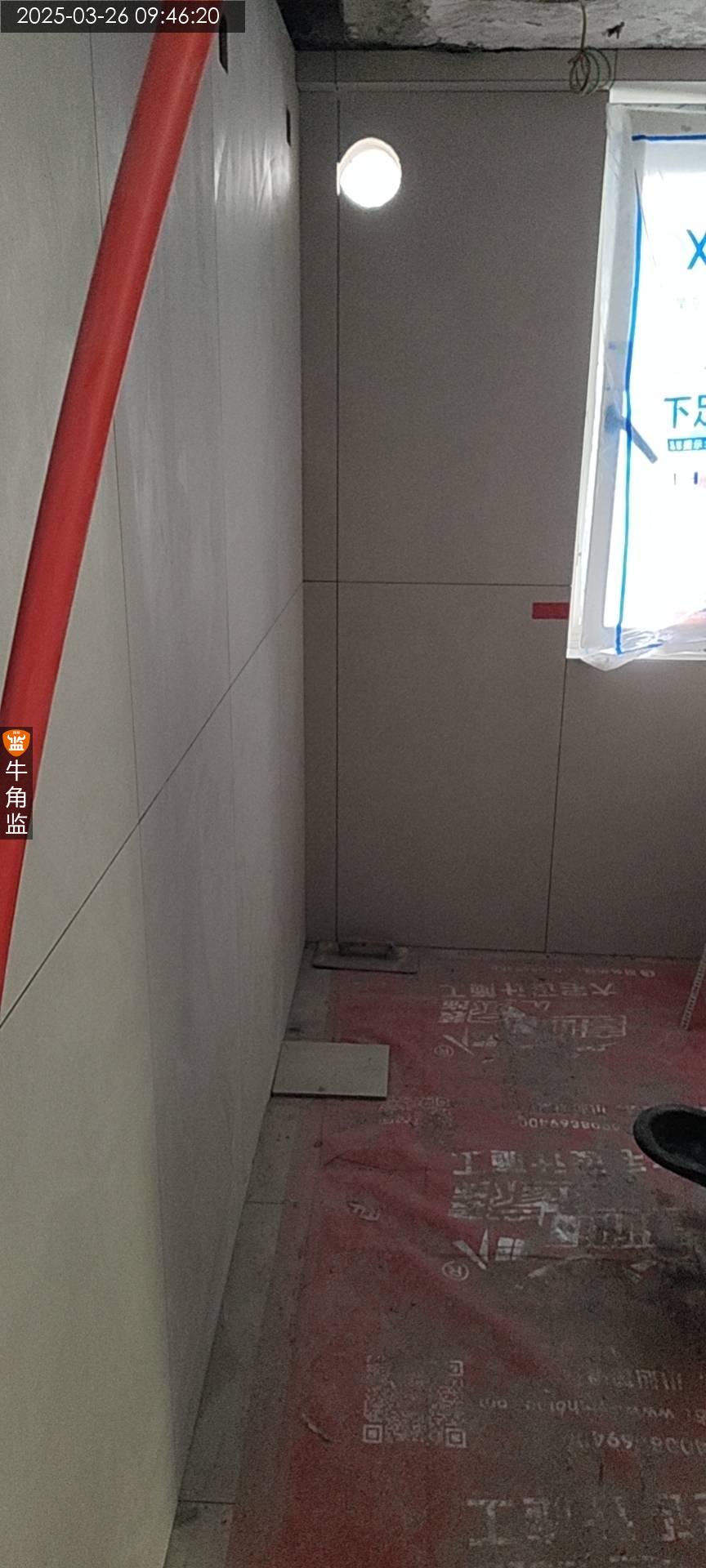

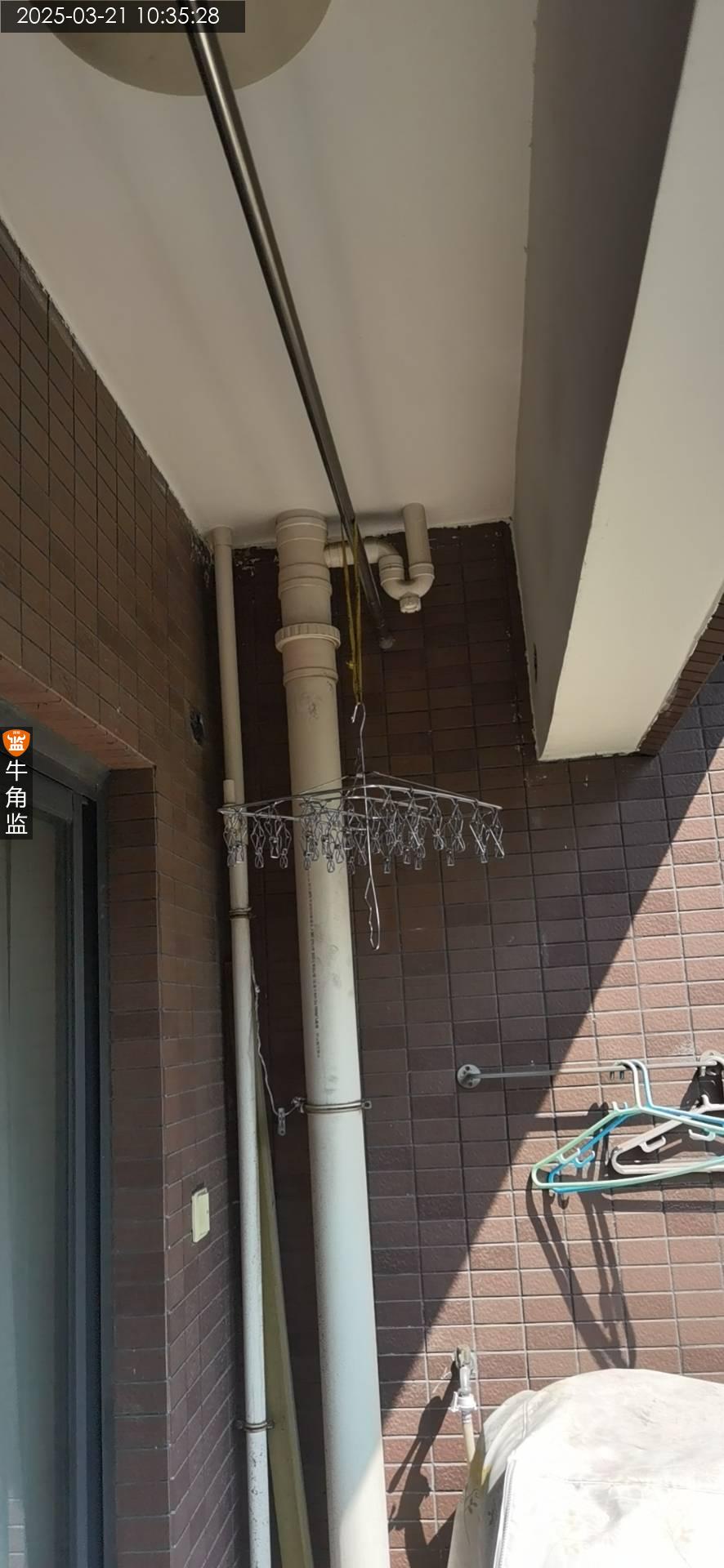

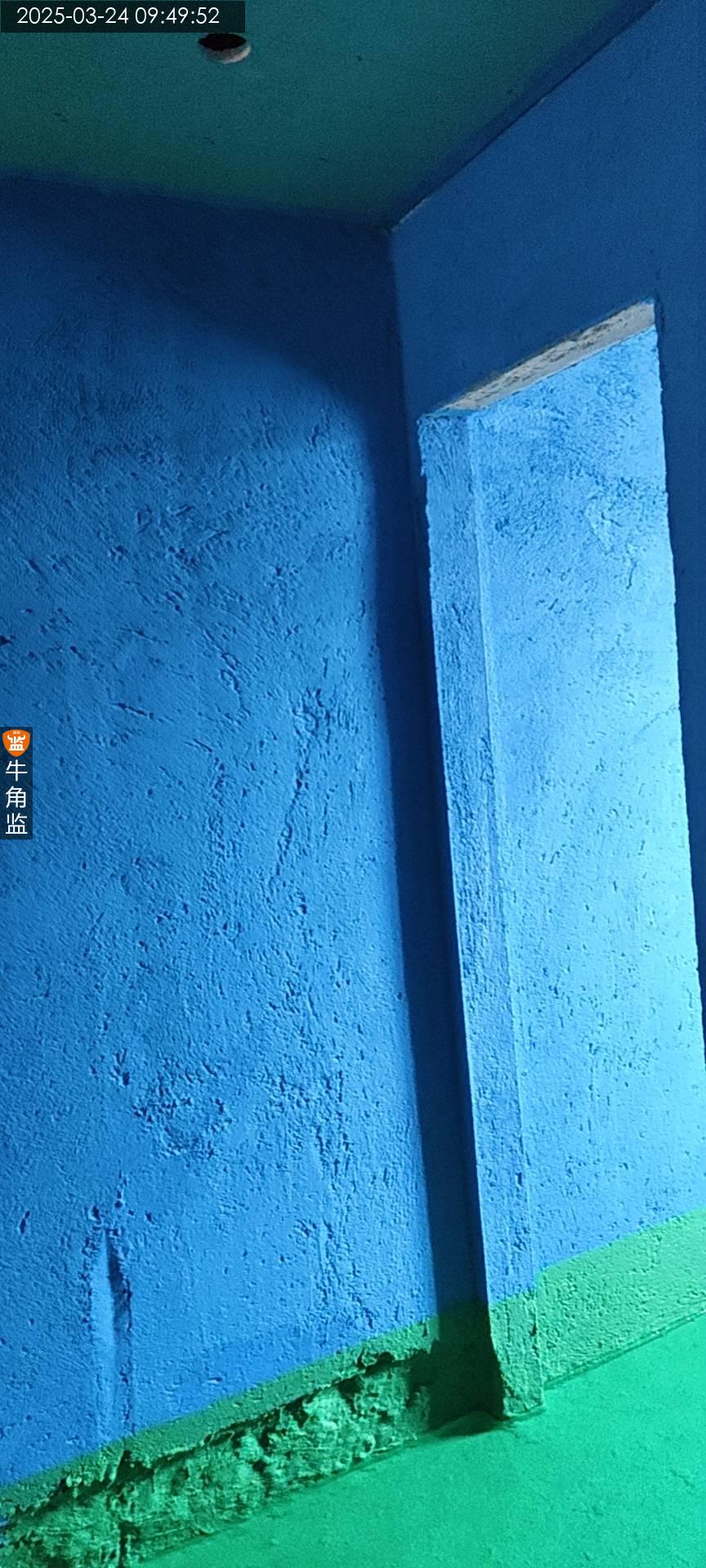

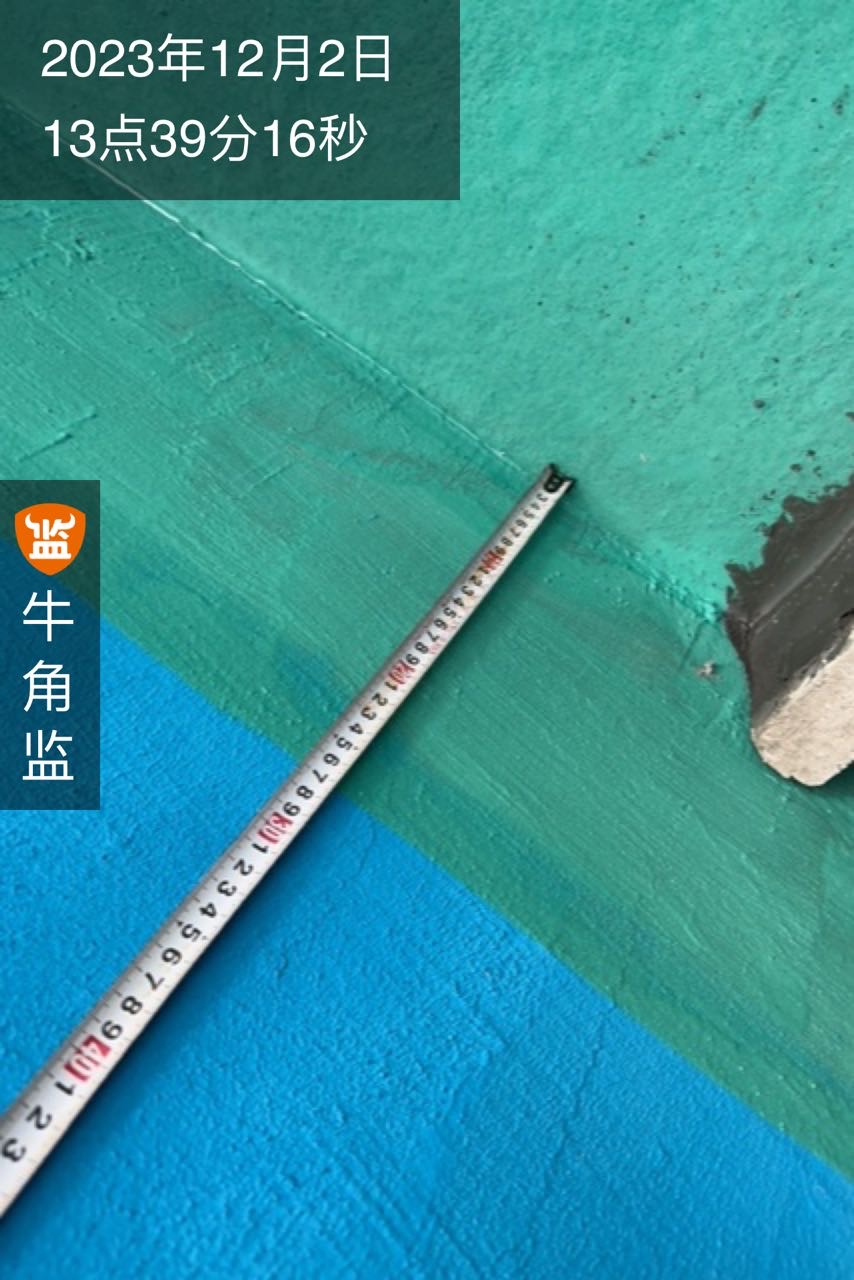

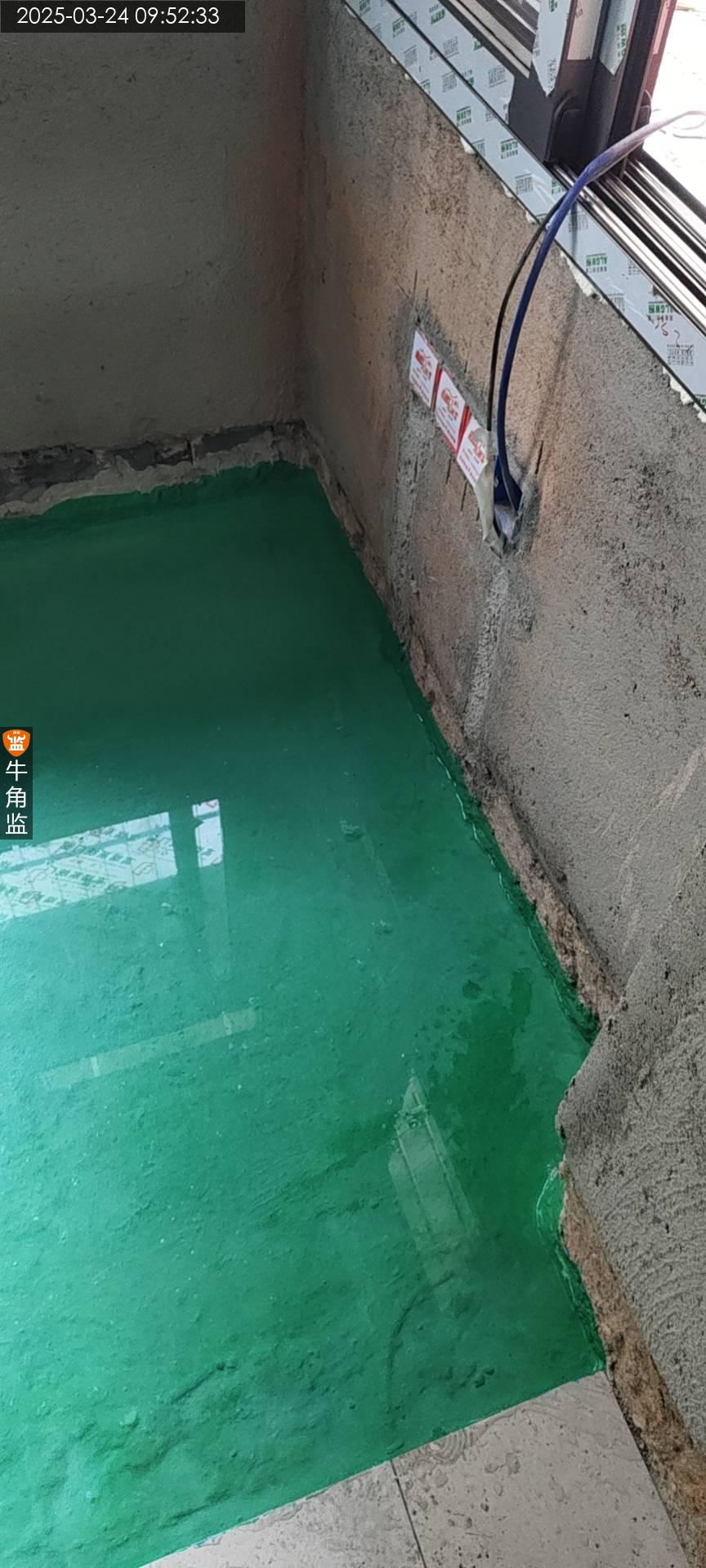

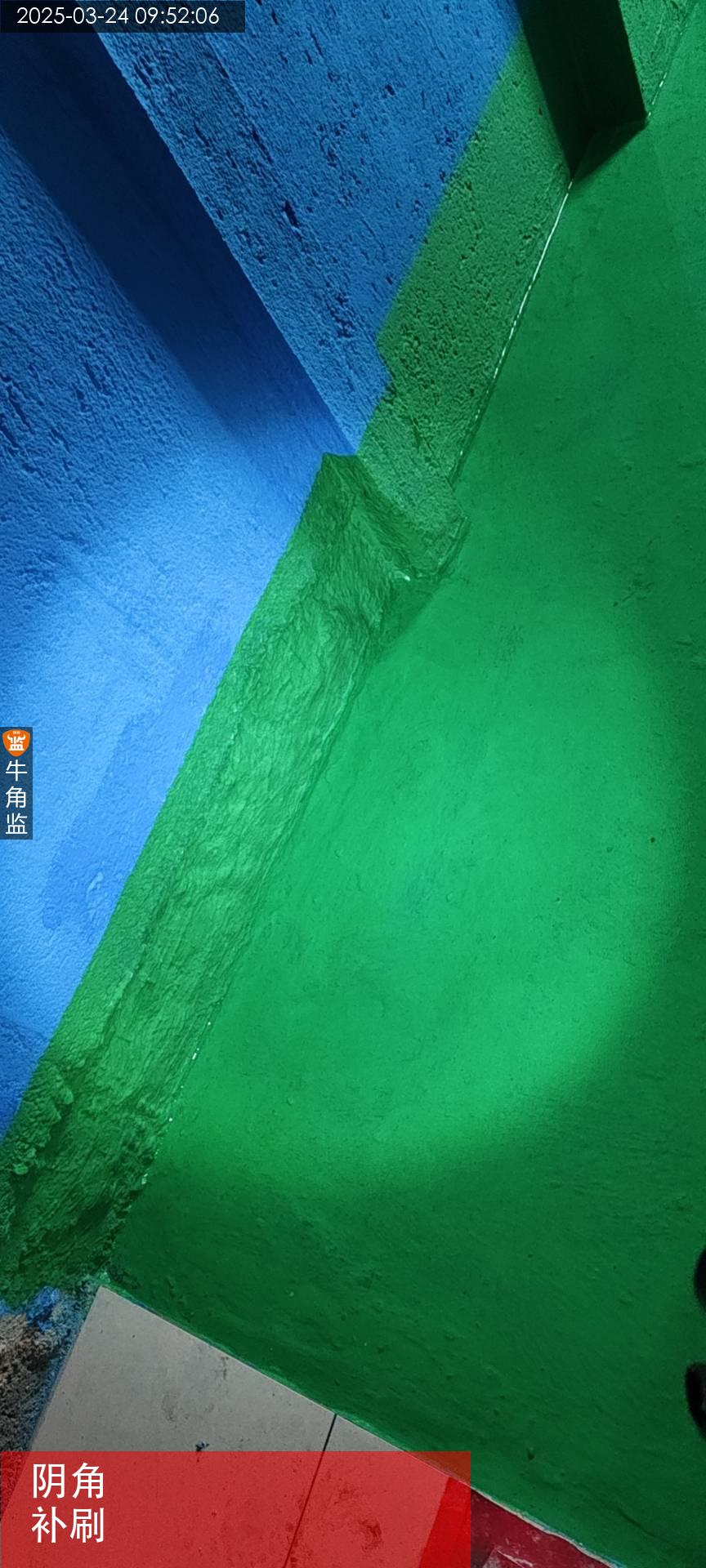

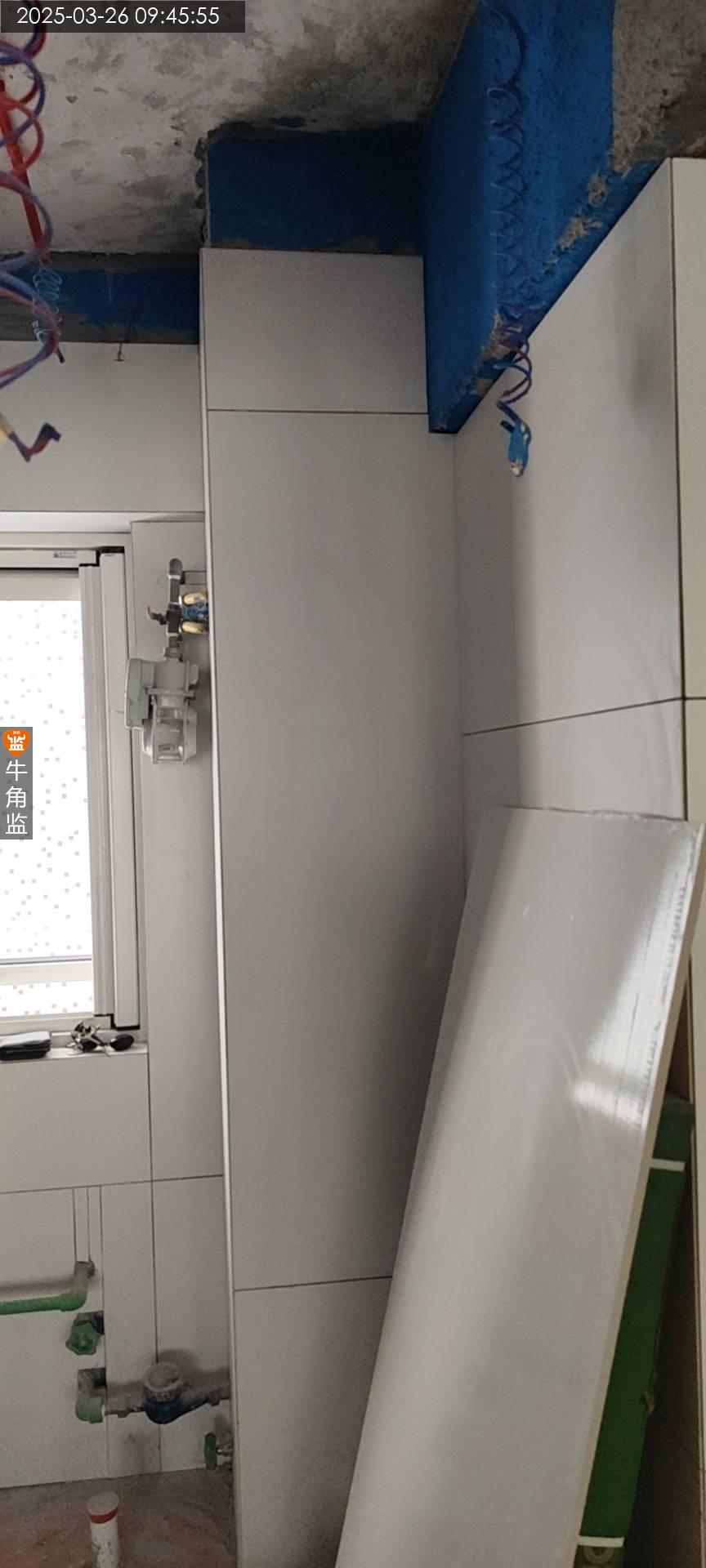

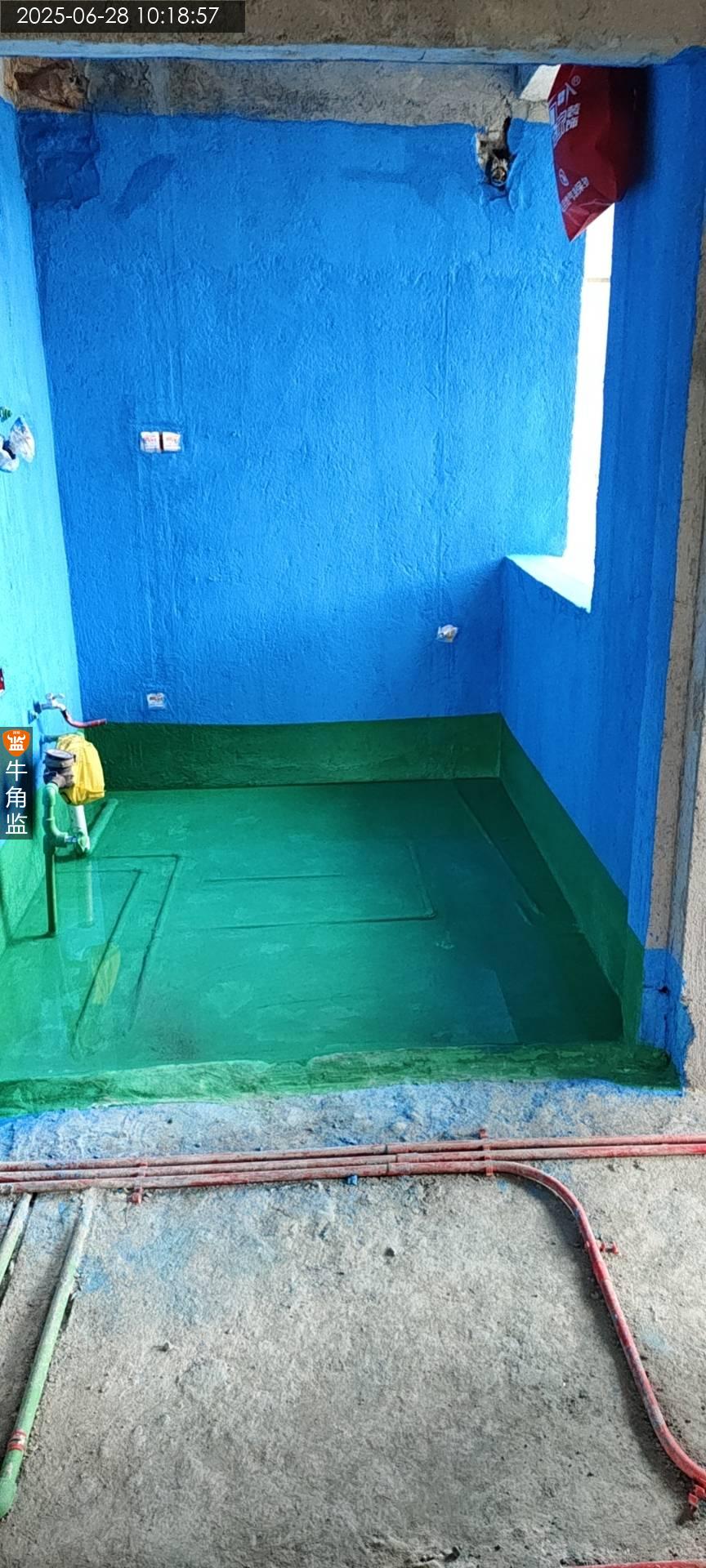

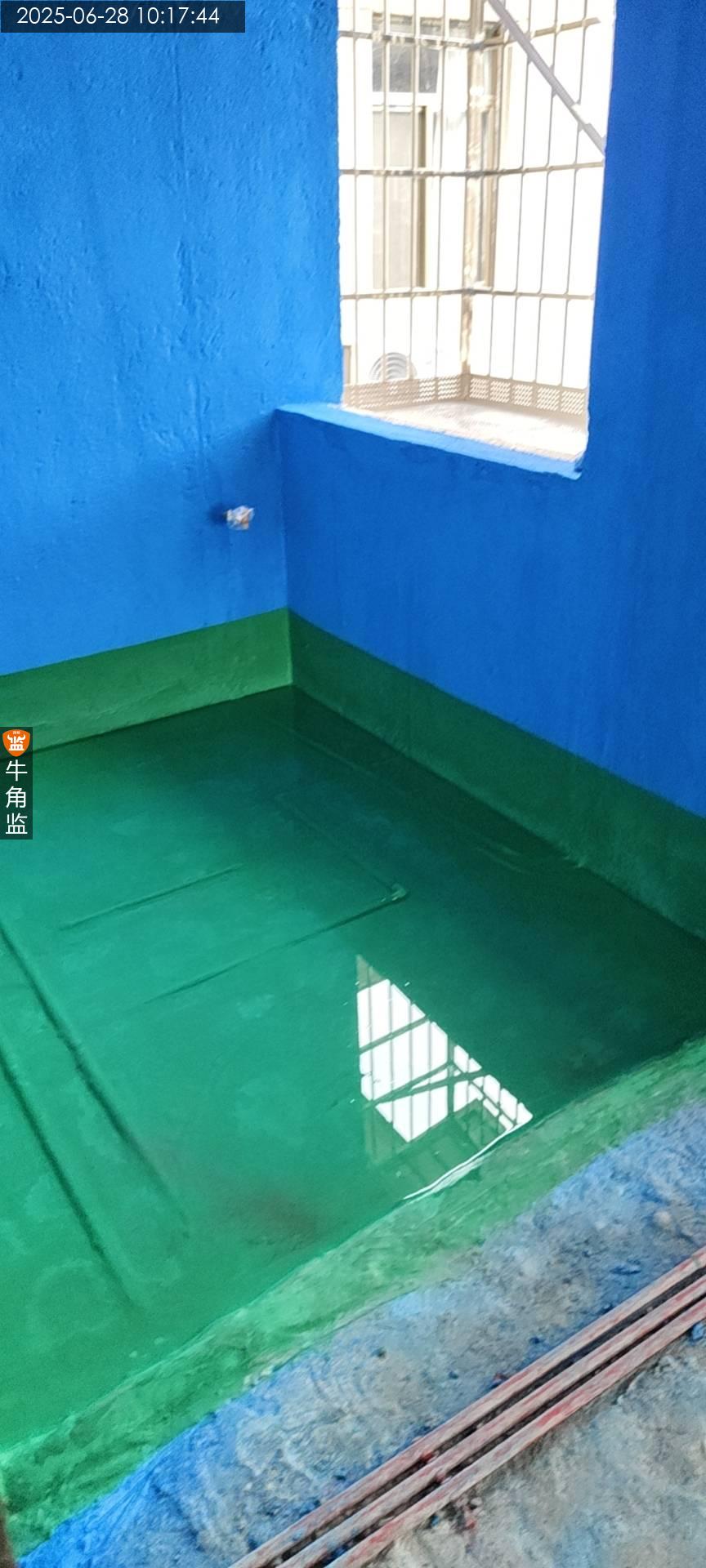

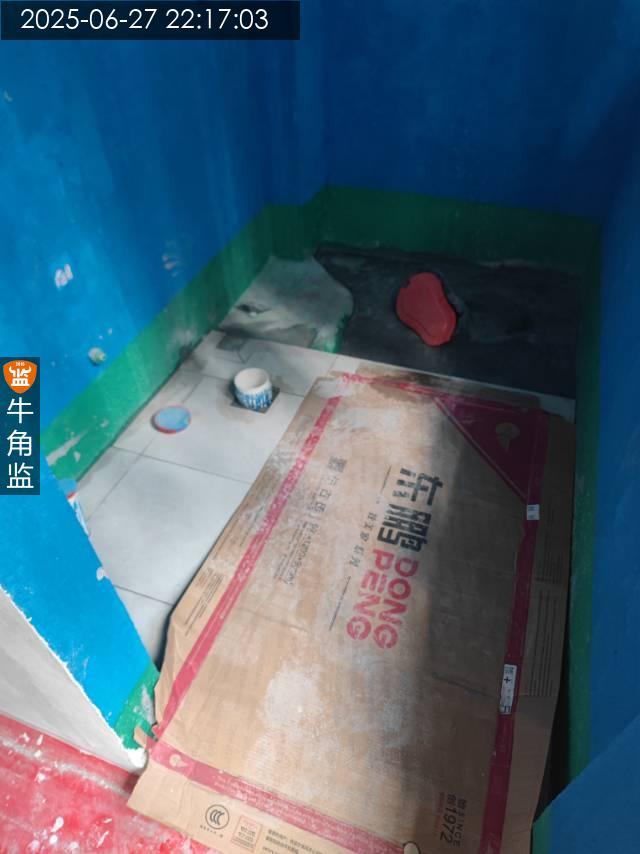

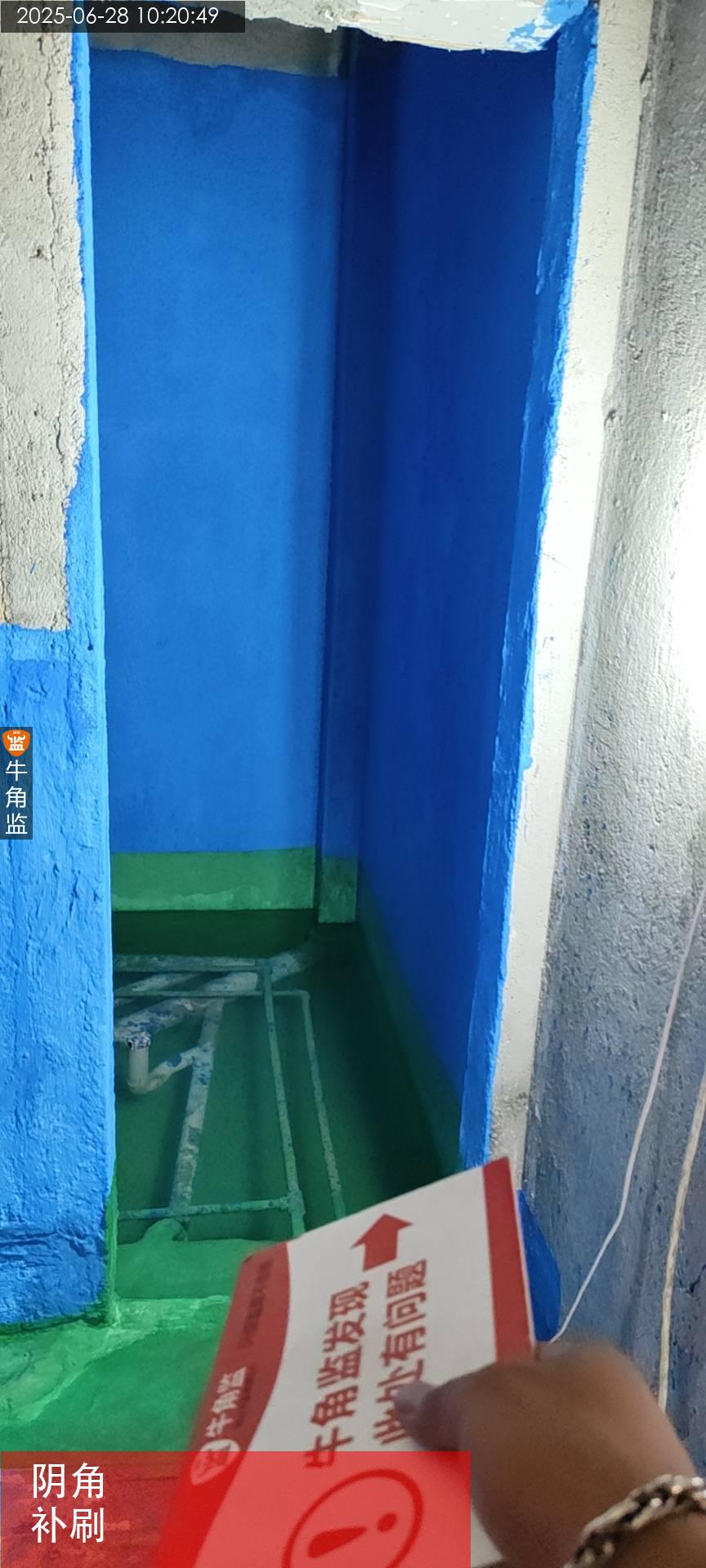

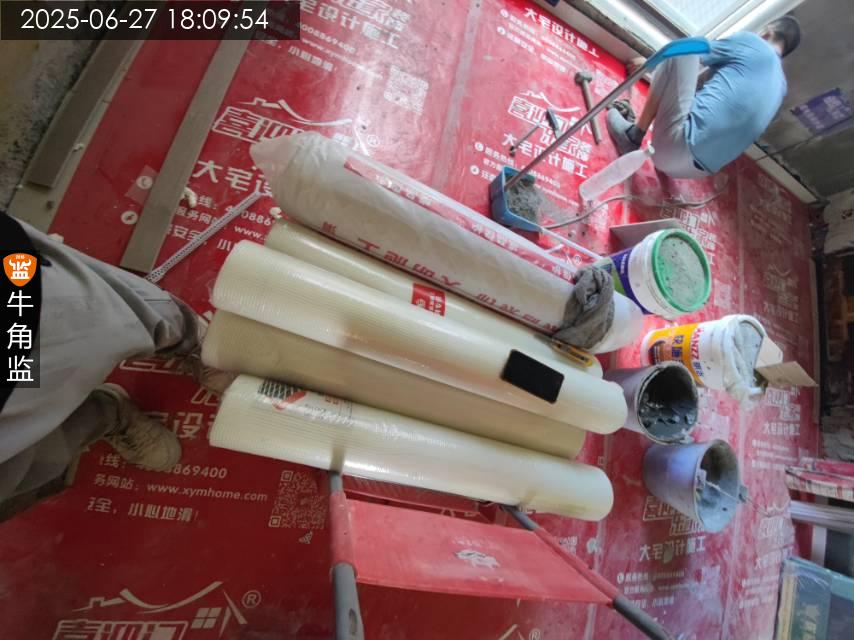

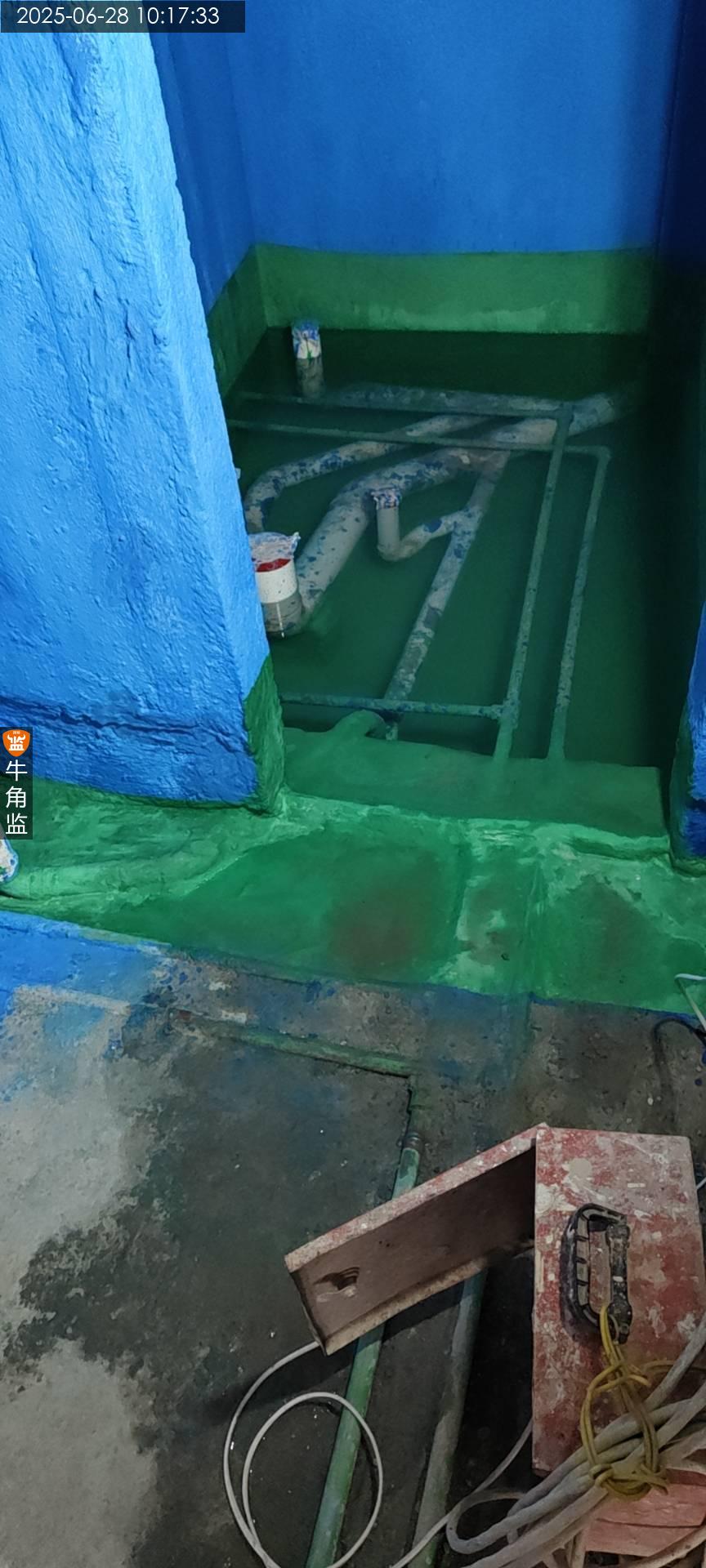

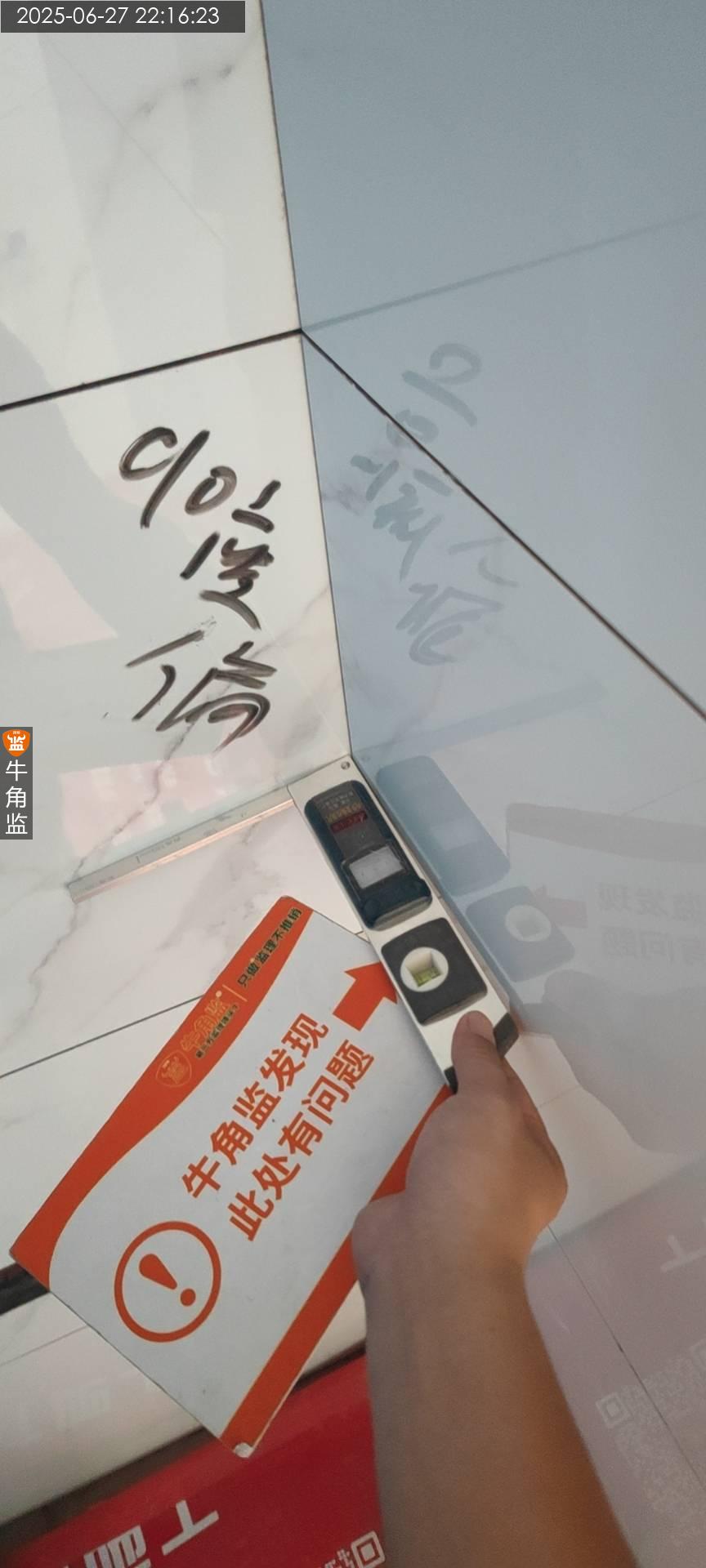

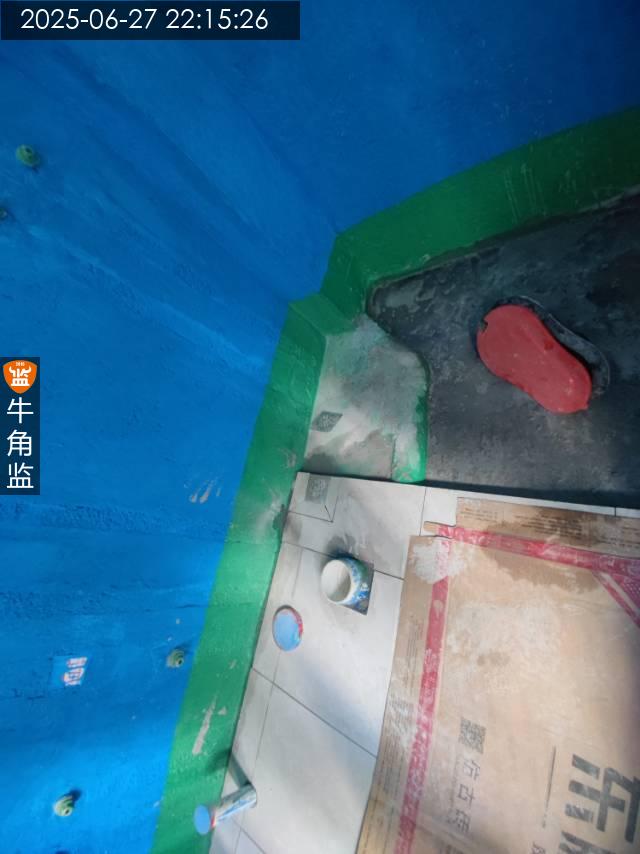

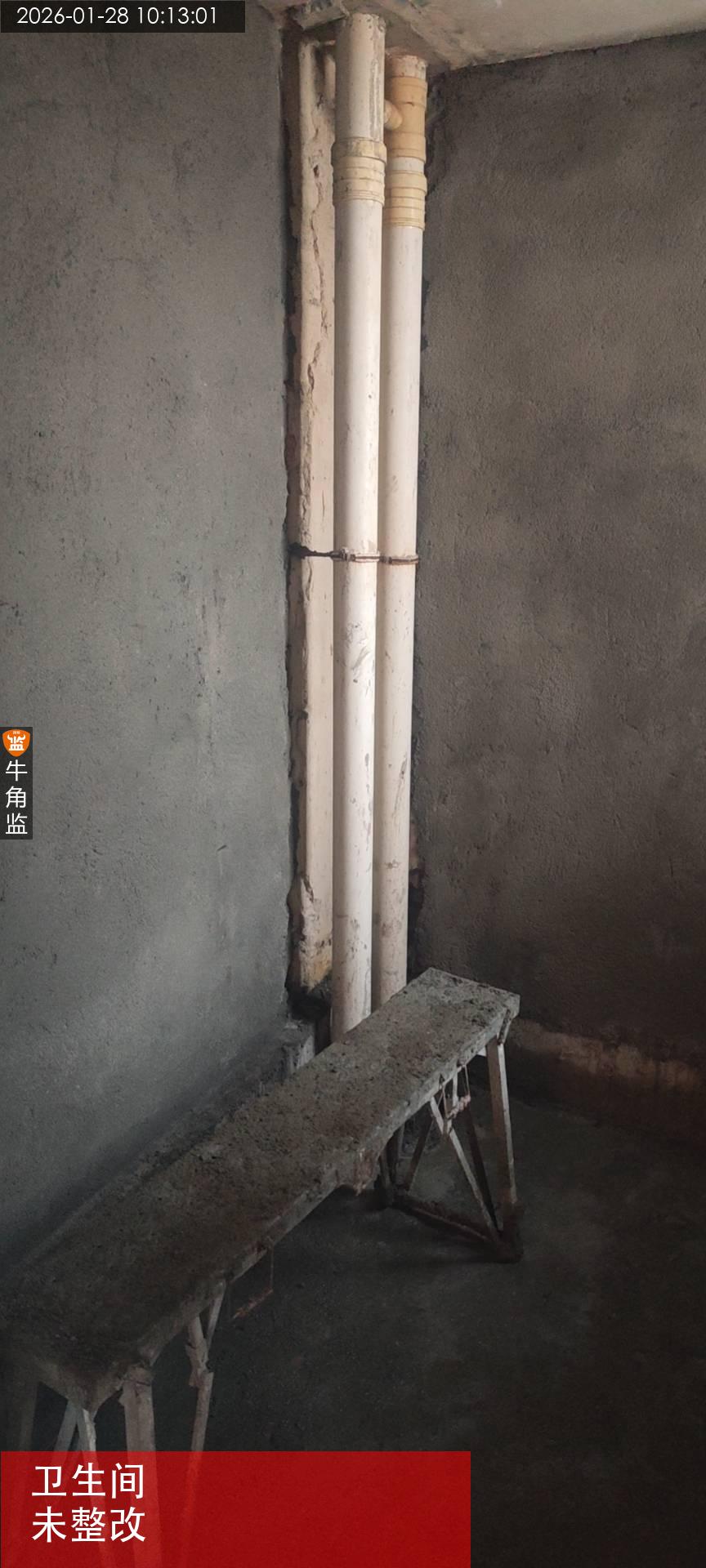

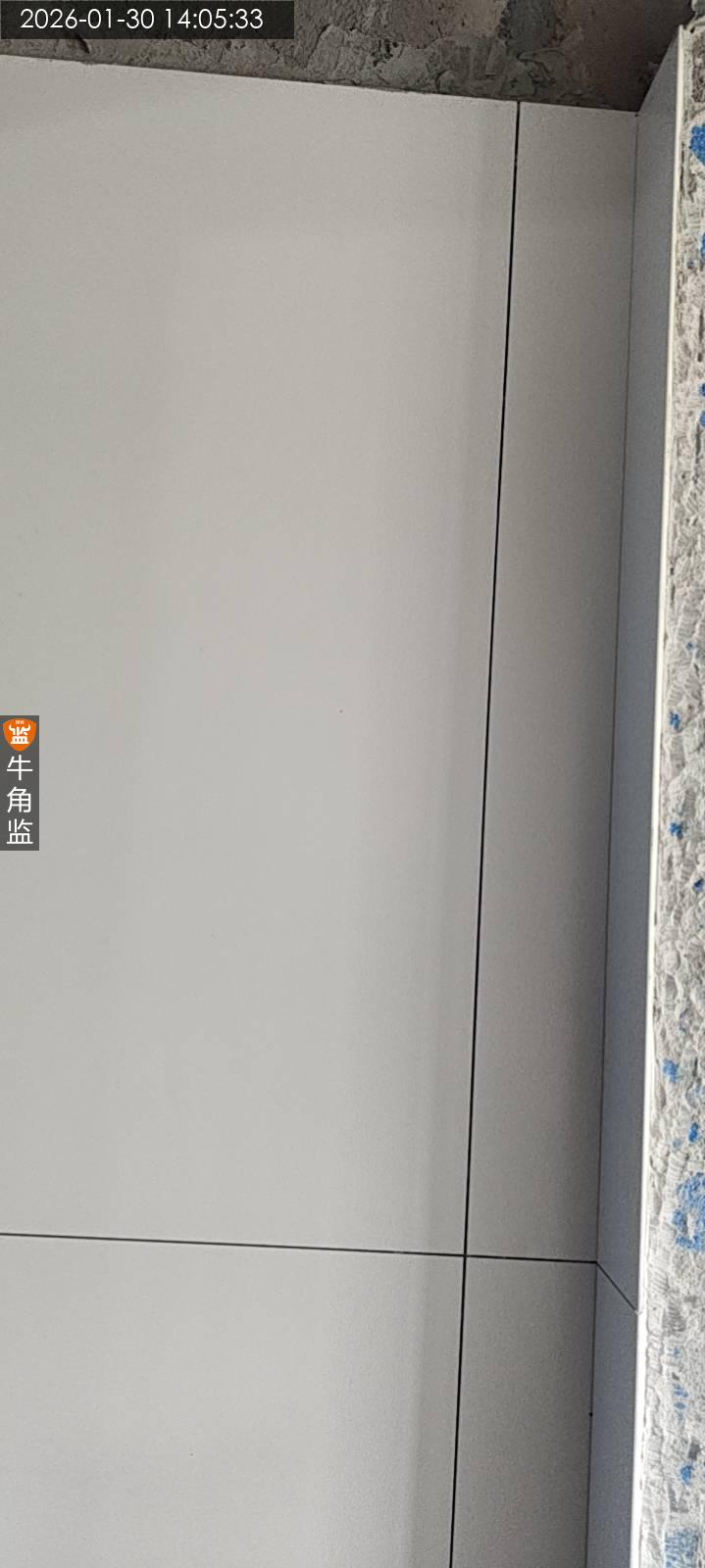

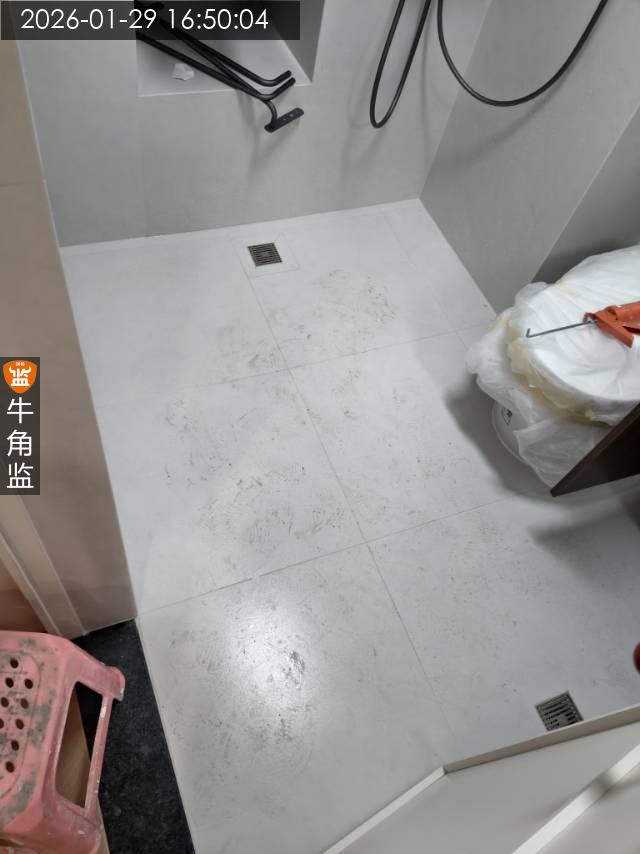

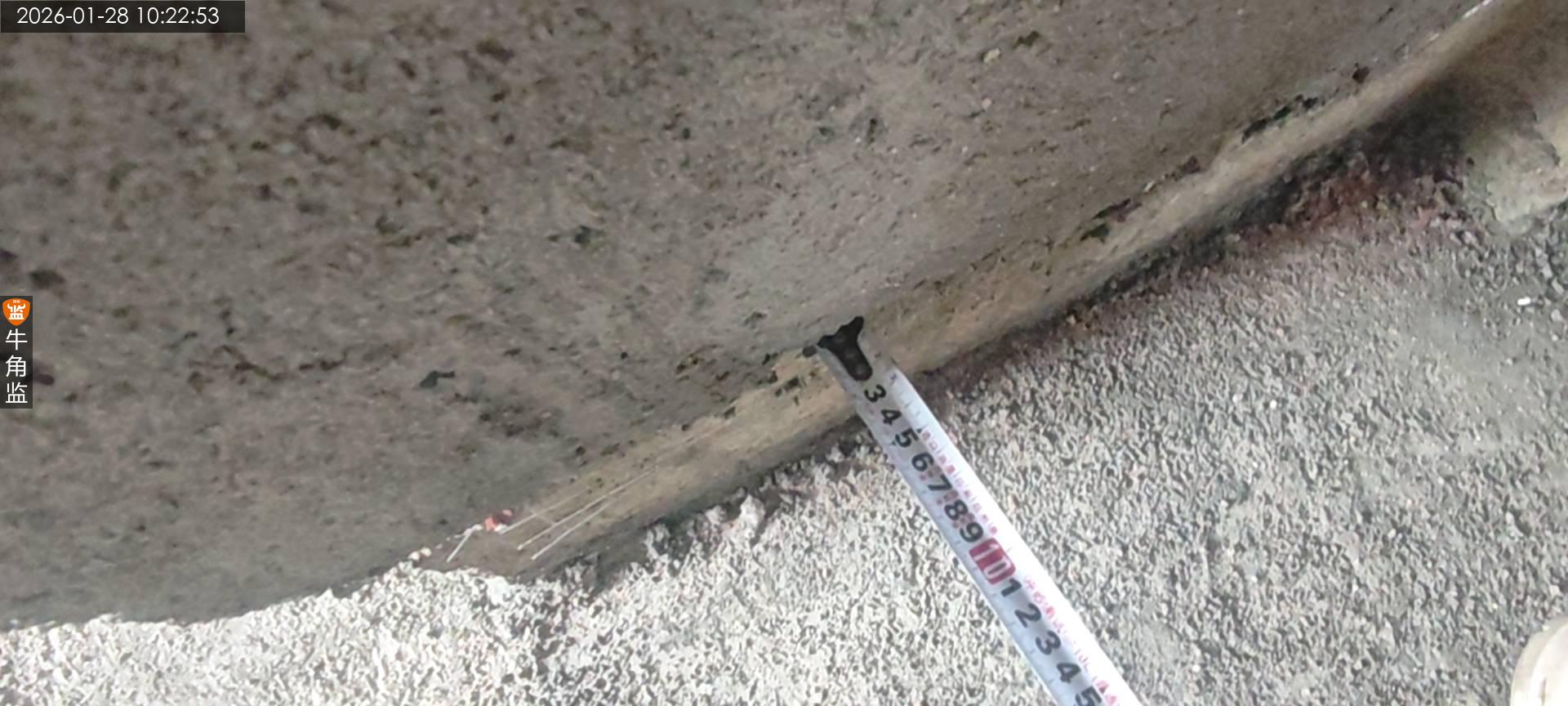

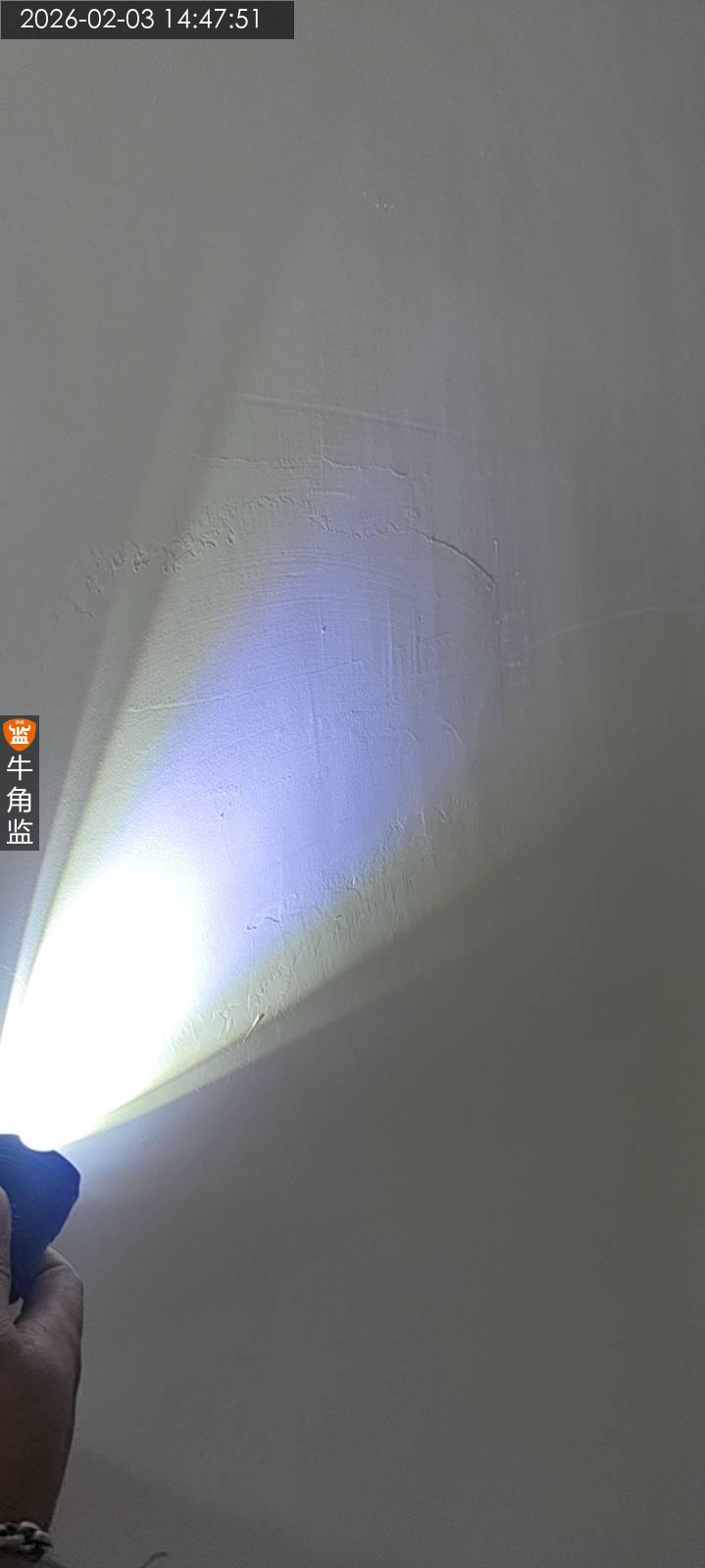

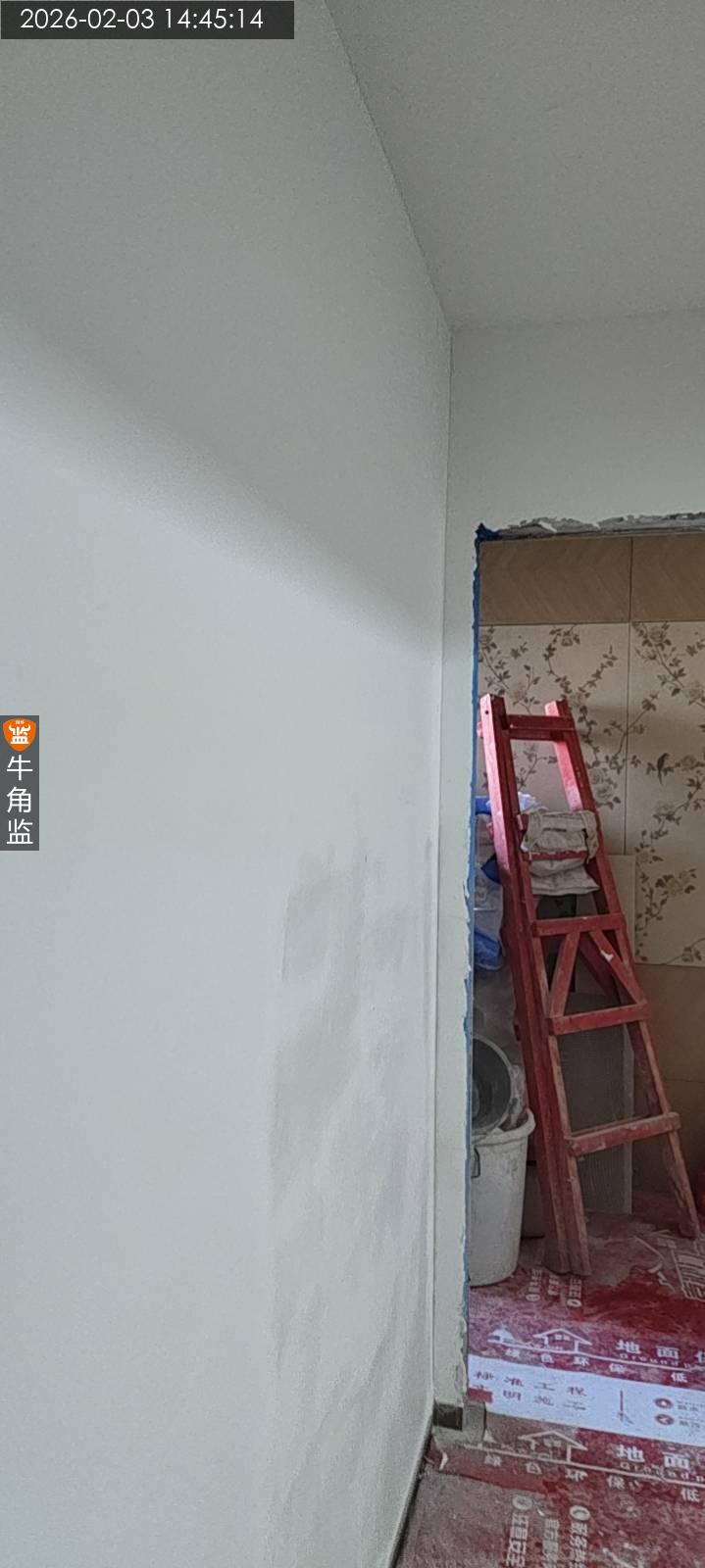

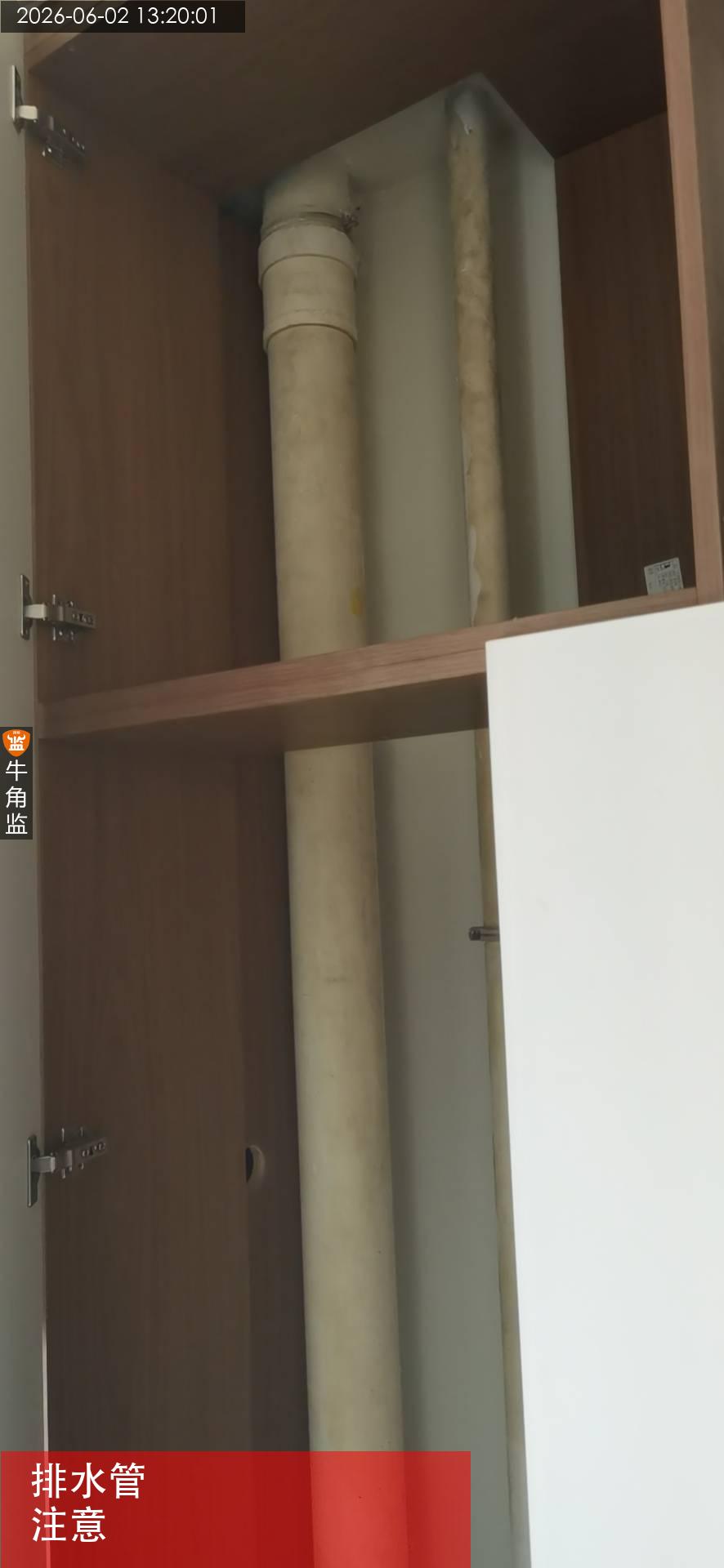

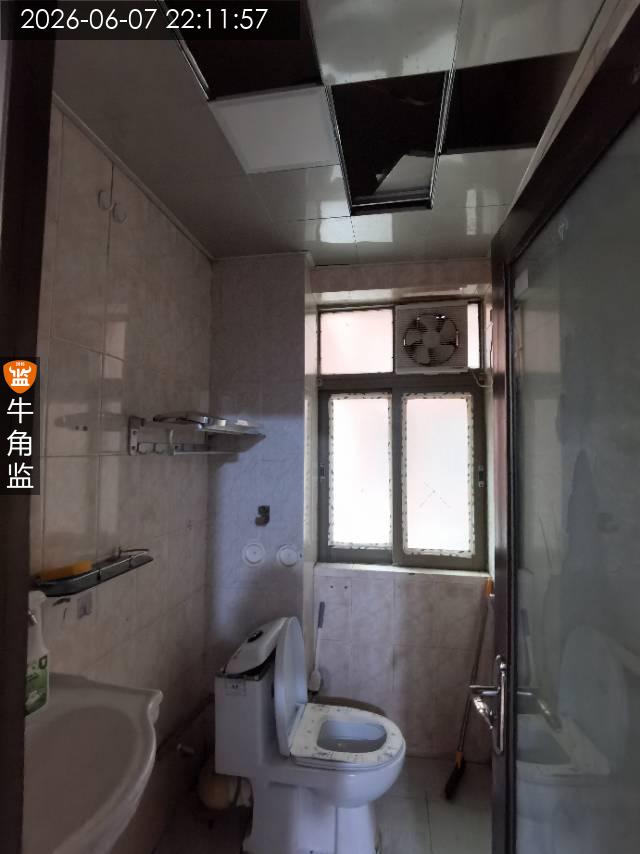

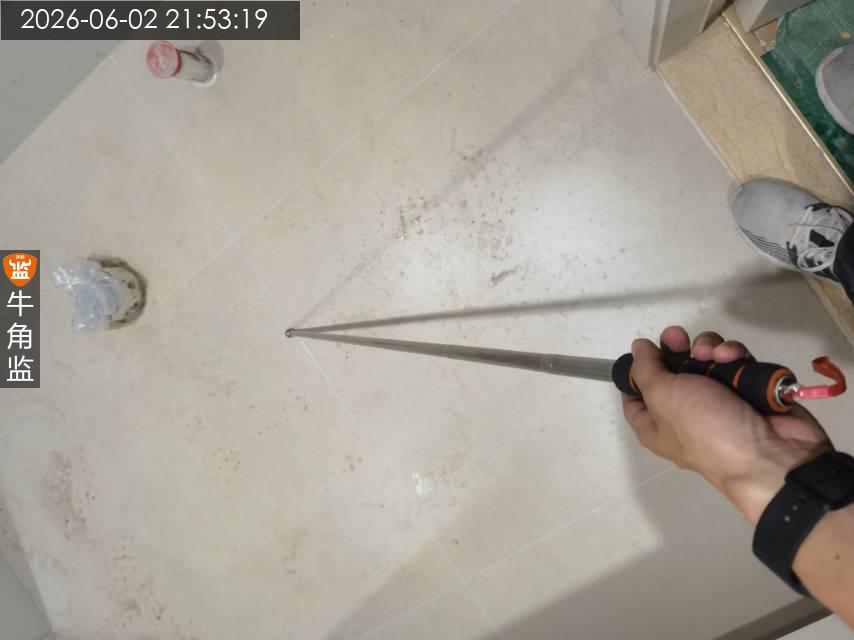

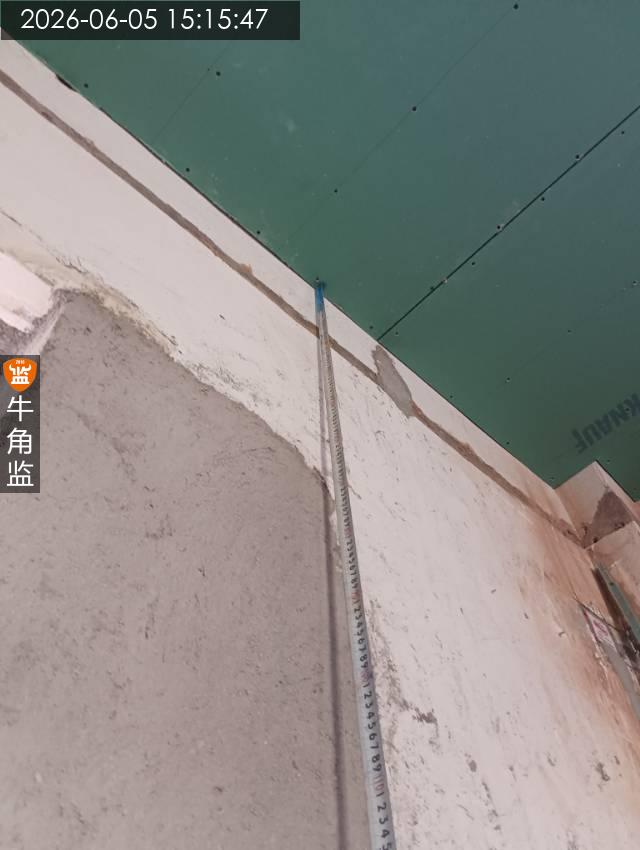

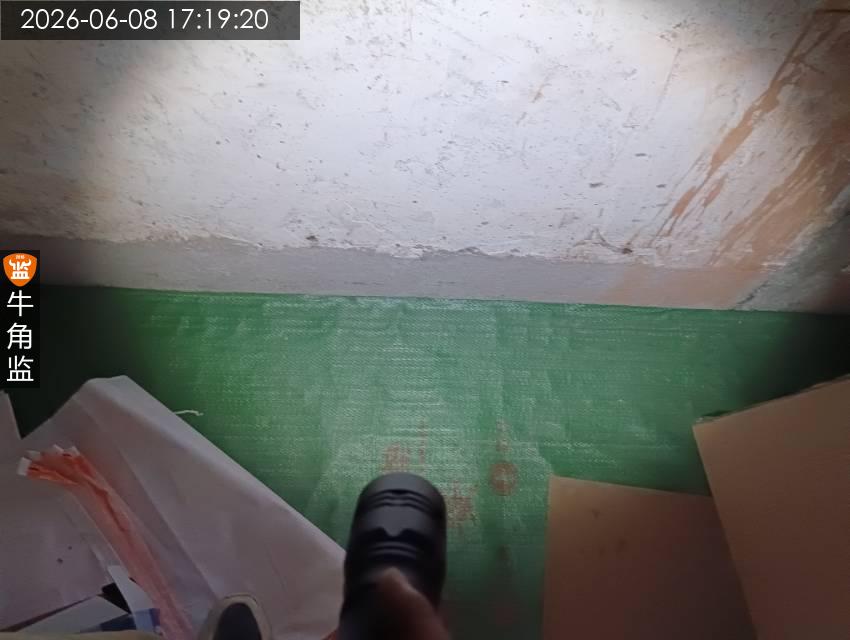

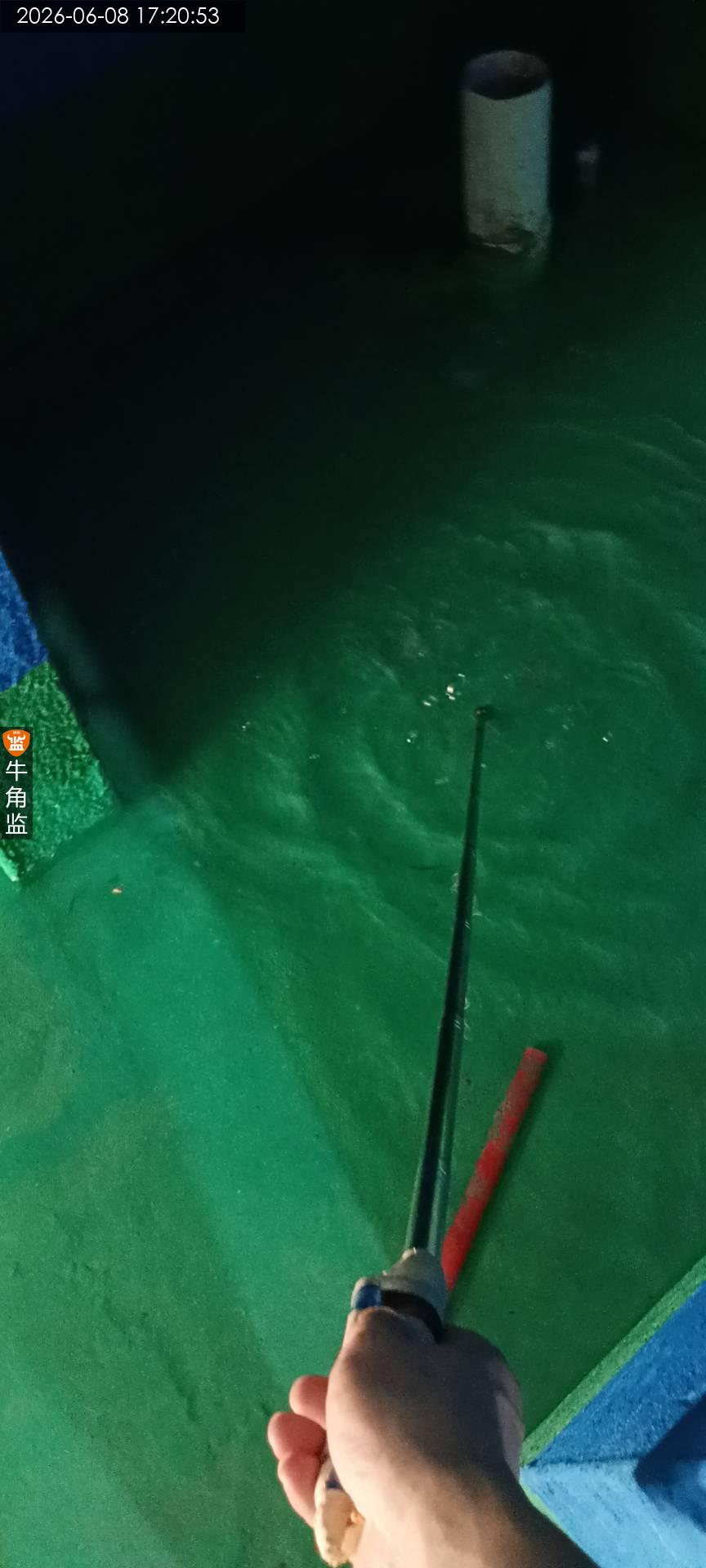

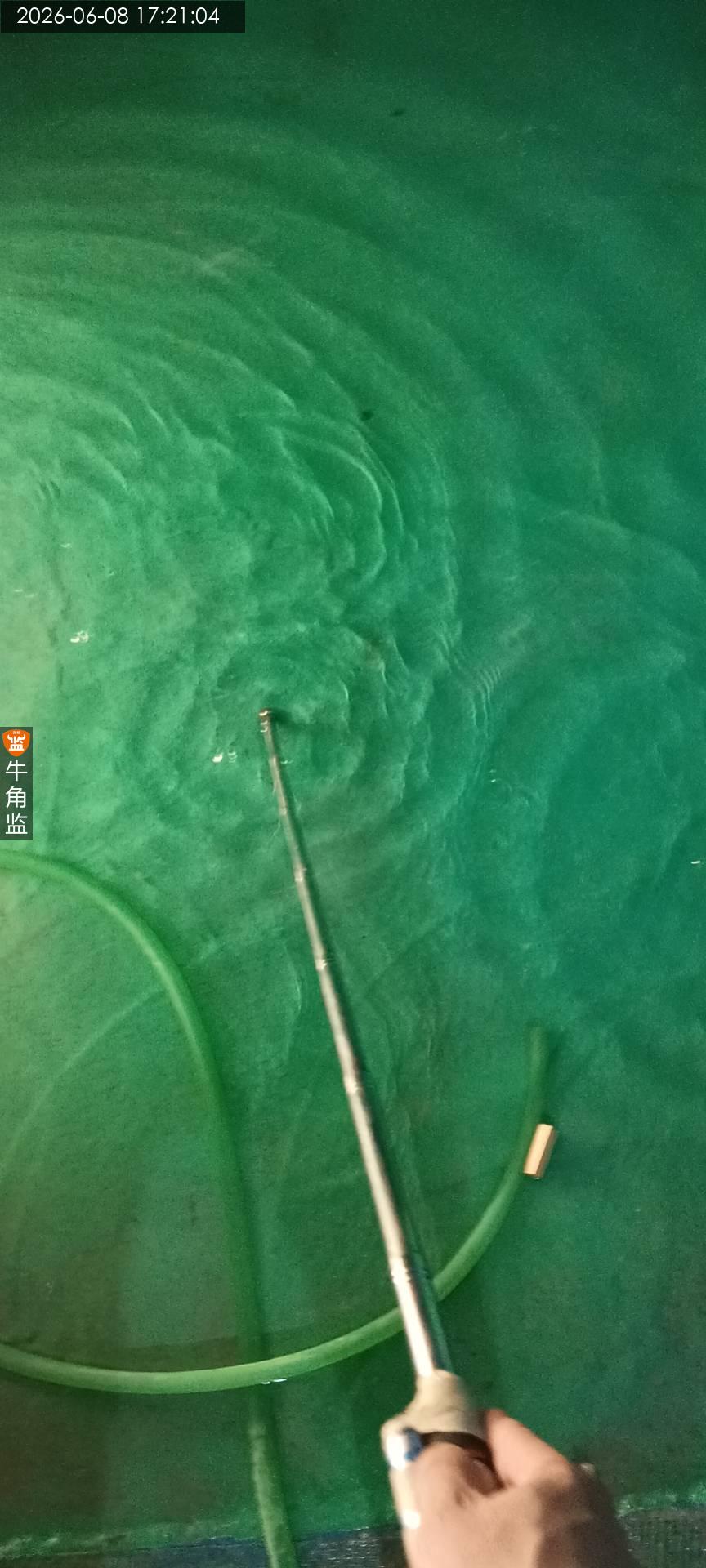

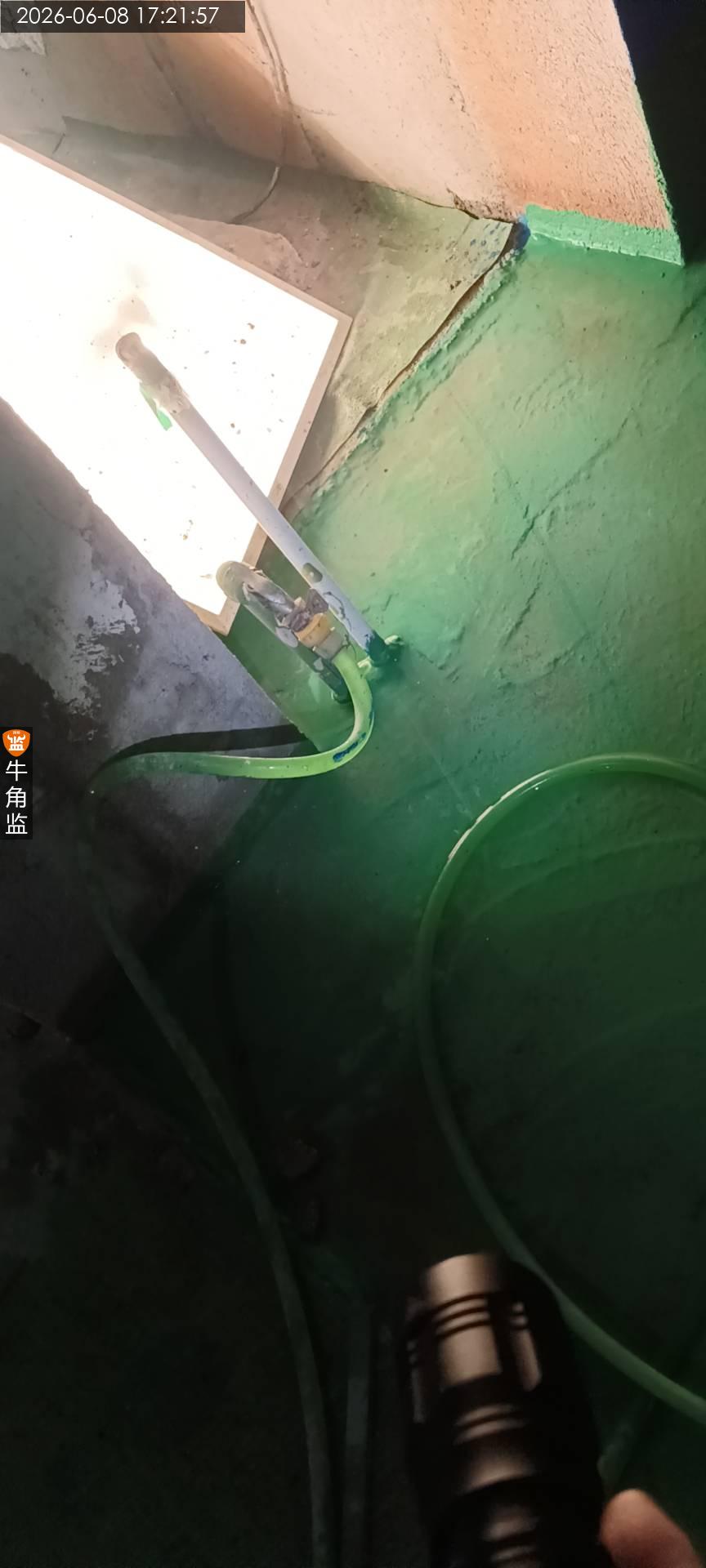

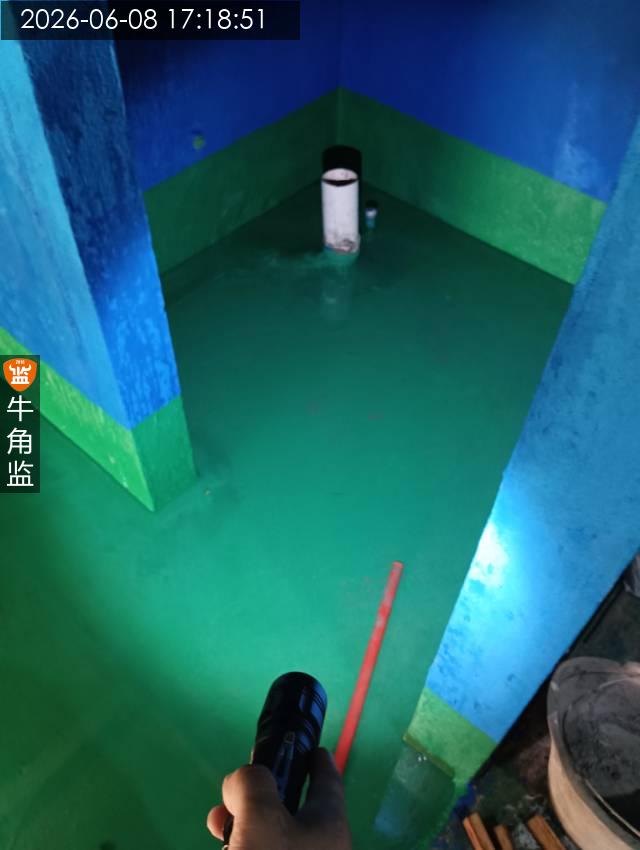

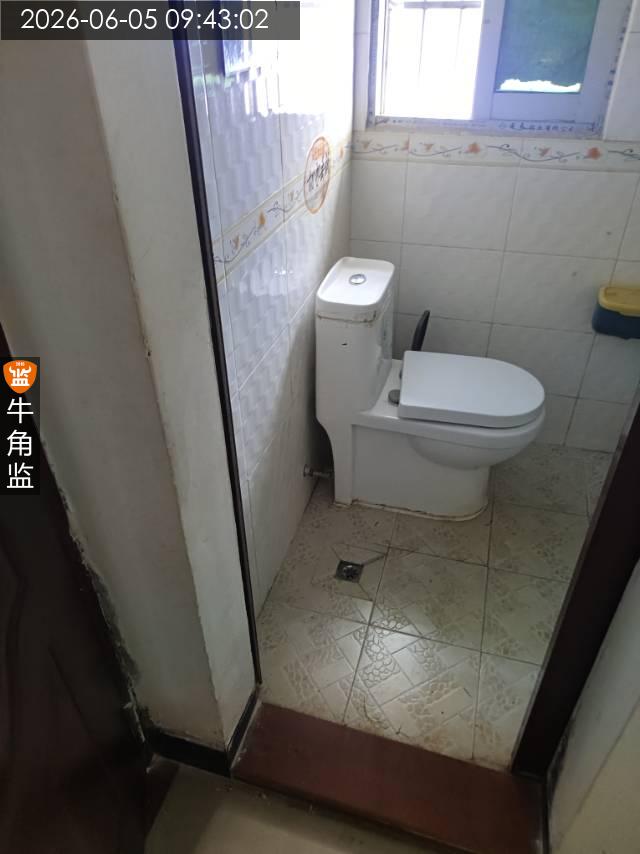

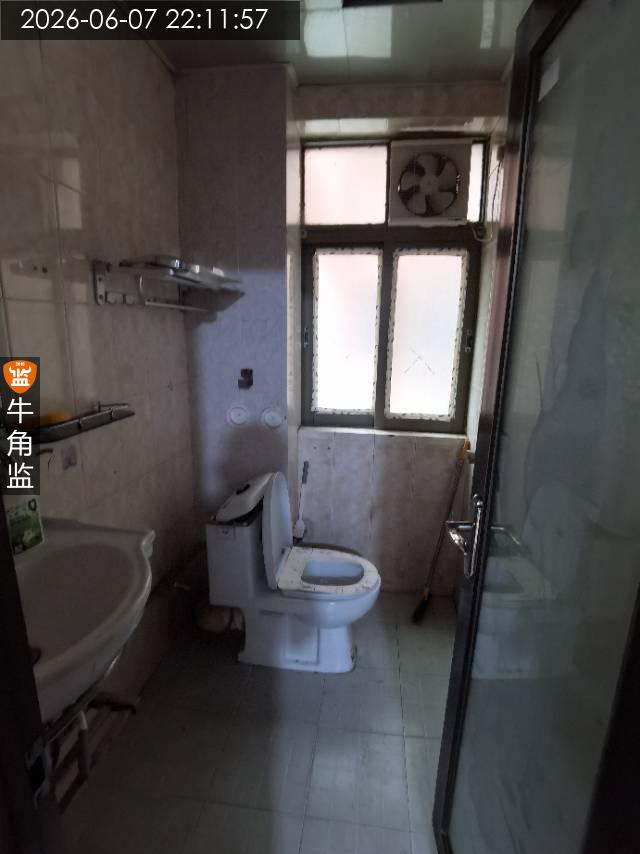

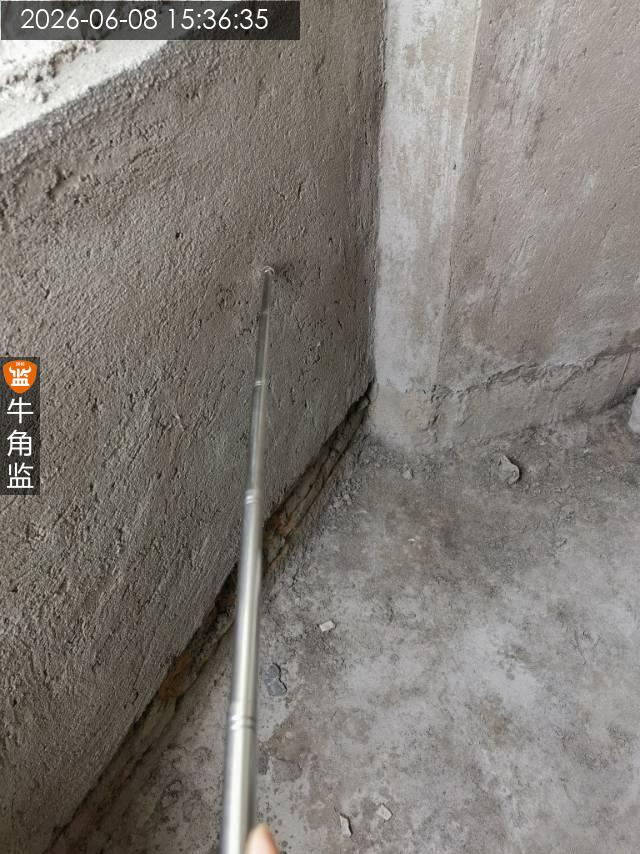

监理师总结 本次检查为防水验收总结如下 一、本次检查内容及概述 现场2工人施工,本次主要检查防水施工情况,所使用工具为空鼓锤,卷尺等。 二、往期隐患整改情况 往期隐患部分未整改完,已经沟通施工方及时整改。 三、本次检查发现问题: 1、卫生间后铺贴门槛石,要门槛石侧面底部补刷防水处理。;整改建议:现场已经沟通要求,按要求整改到位,补刷防水,拍照留底。 2、局部石膏板与墙未预留3mm左右伸缩缝隙,预防后期油漆开裂。;整改建议:现场已经沟通施工方,用小刀切割预留好与墙空隙3到5mm,伸缩缝。 四、后续施工建议提醒: 1、瓷砖材料要求进场。 2、窗户可以进场安装,在贴泥工完工之前需要安装完成。以免影响收口。 3、石材可以进场。 4、找平后可以让柜子厂家上门测量。 5、贴砖铺贴图。 五、后续工段工艺交底: 1、地砖干砂层按1:2.5配比,要求握手成团、落地开花。 2、瓷砖对缝齐整,相邻砖的高低误差<1mm,留缝>1mm,有美缝要求的>1.5mm。 3、地砖不允许空鼓,墙砖中心不允许空鼓边缘1cm内局部小空鼓且自然间内空鼓块数不超过5%。 3,再次确认马桶坑距。
2026-06-08

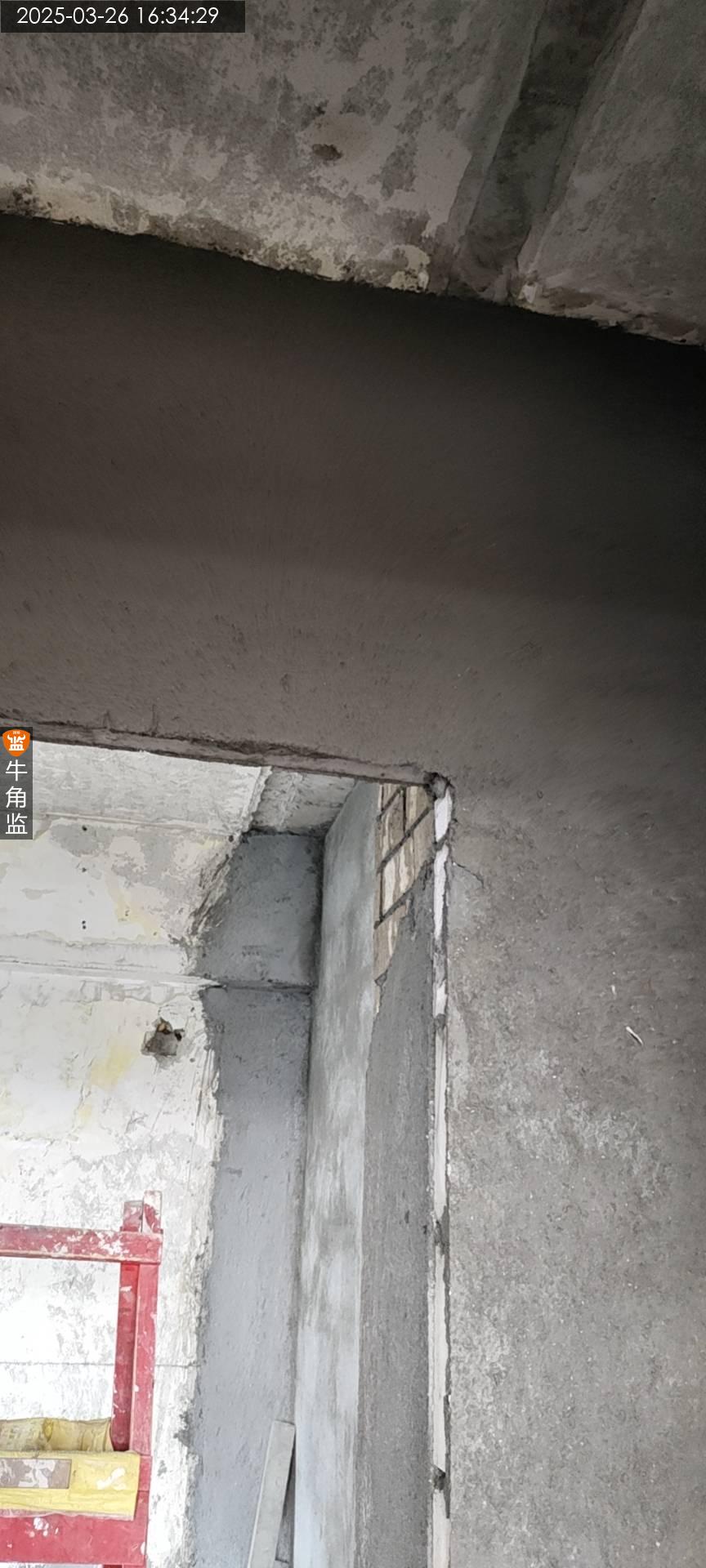

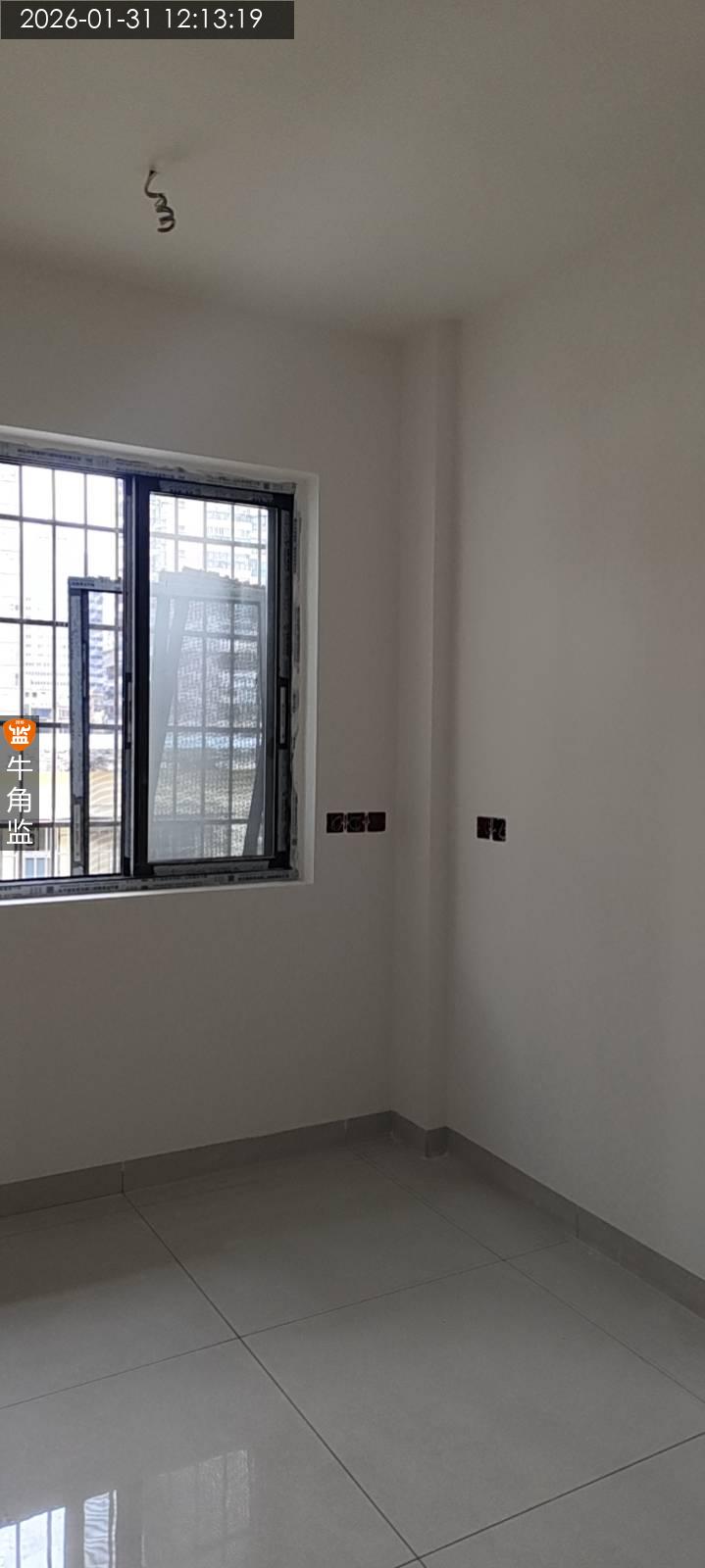

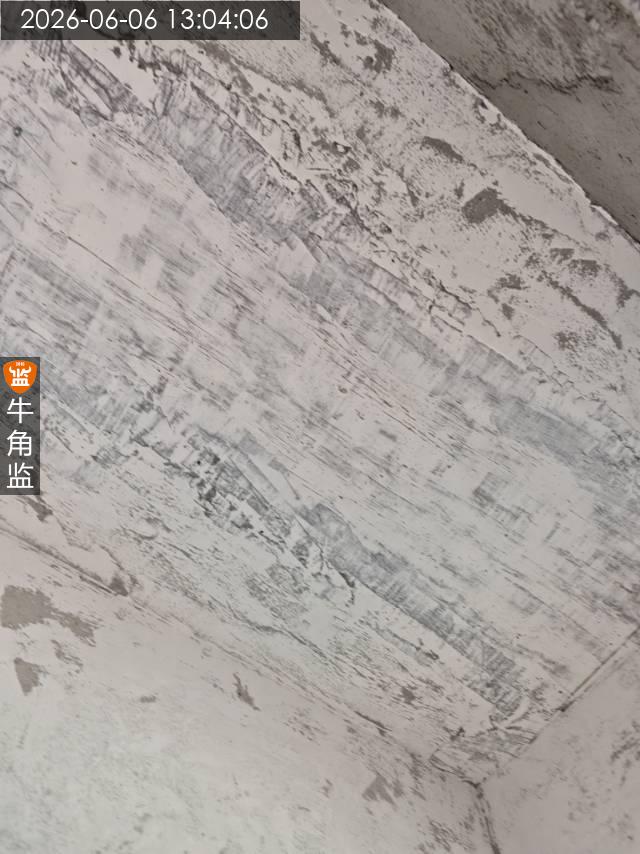

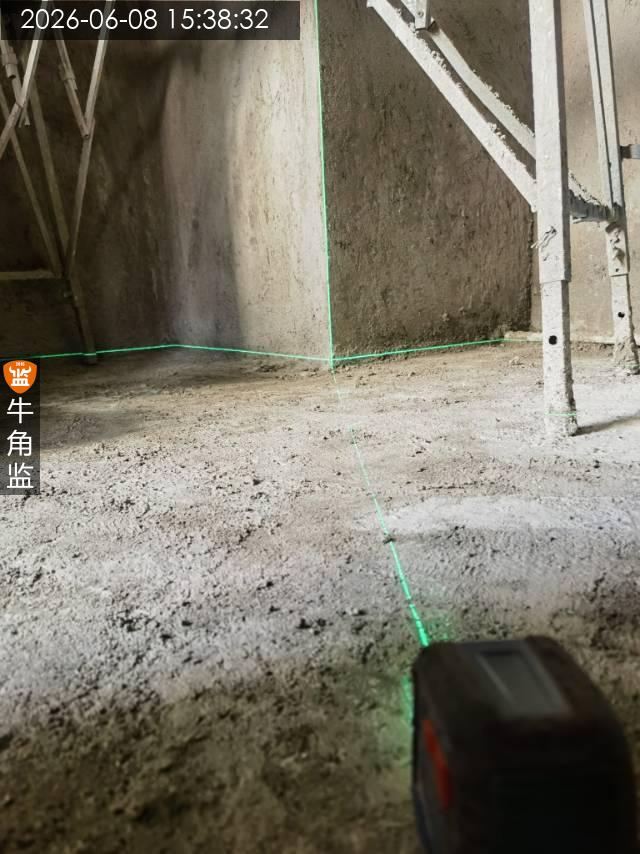

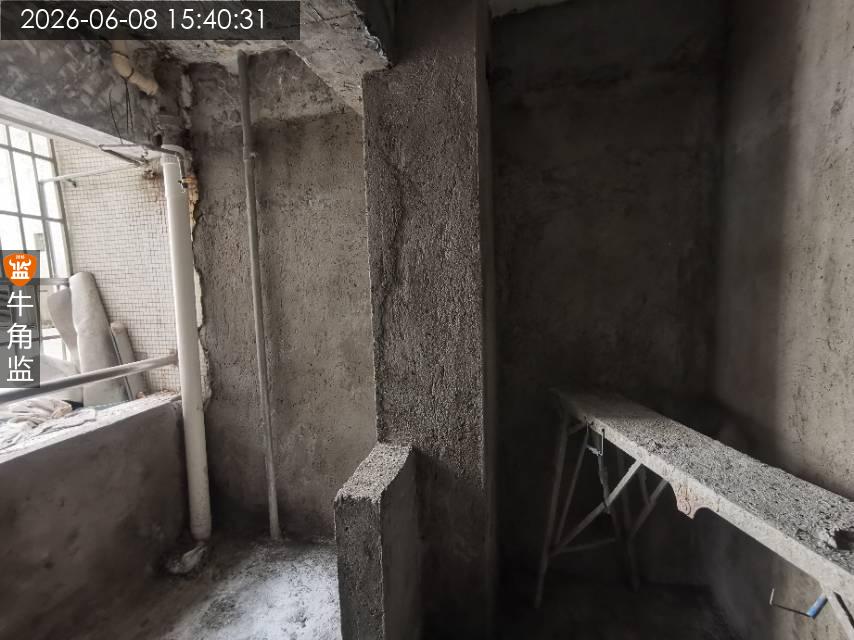

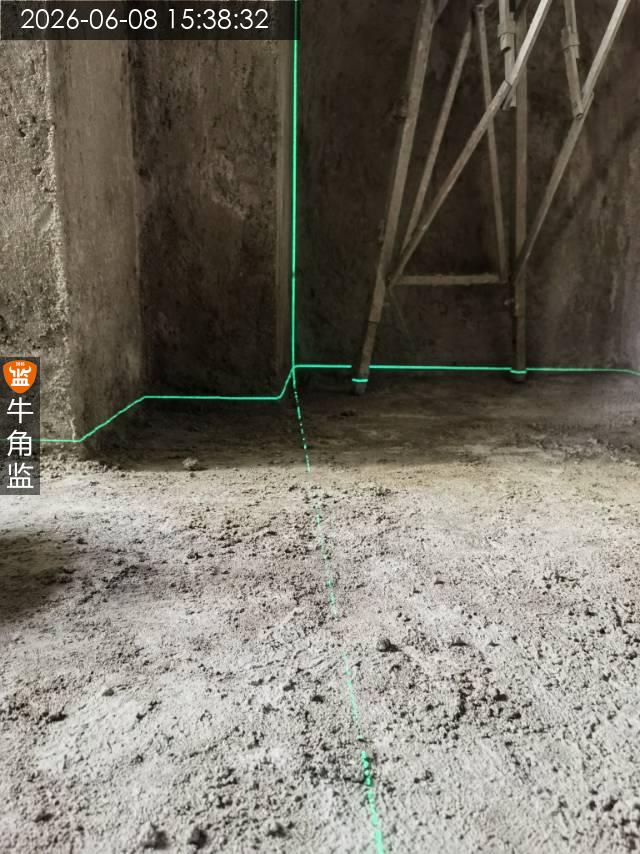

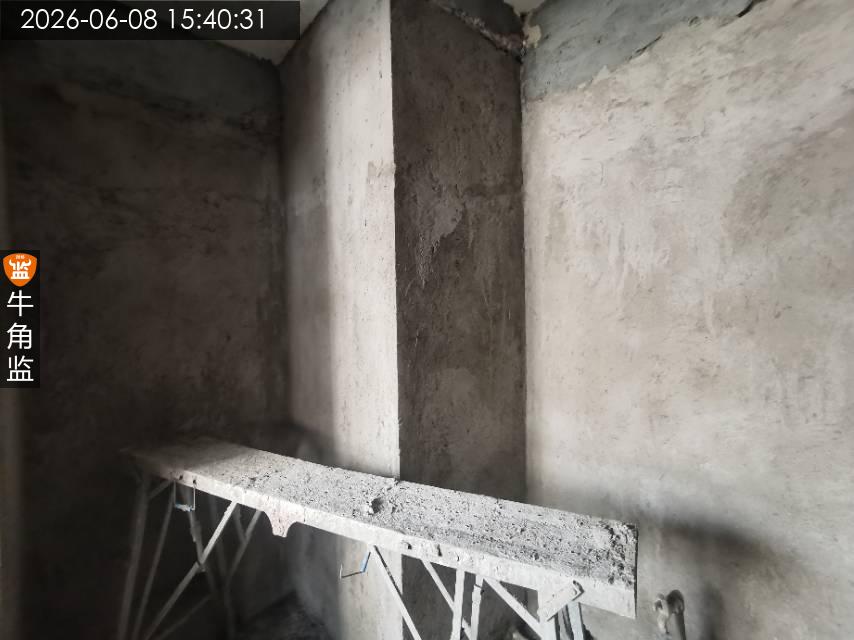

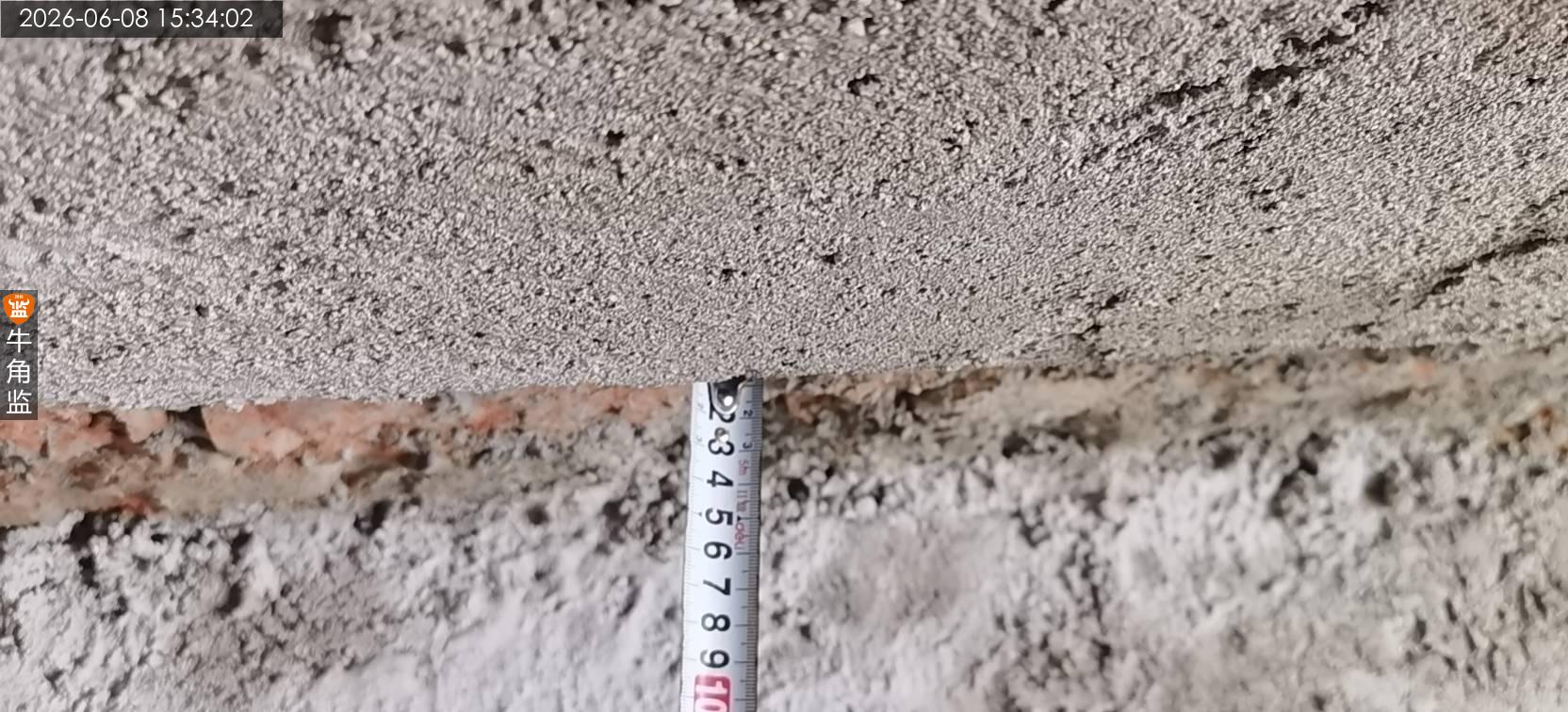

海珠区明********8606
设 计 师:未知
施工队长:胡工
工地面积:109.00㎡
装修总价:0.00
本次评价:B
本次评语:

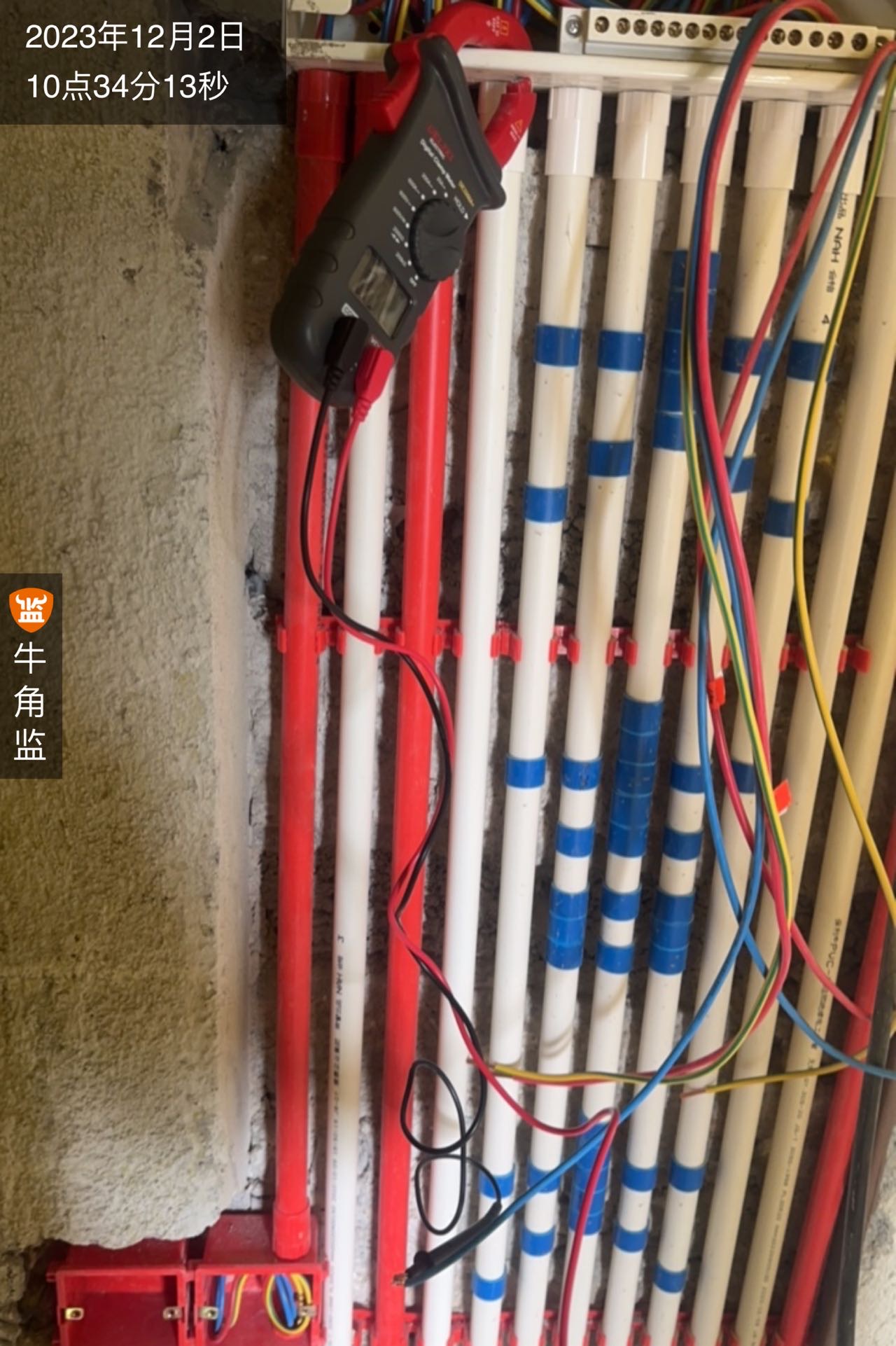

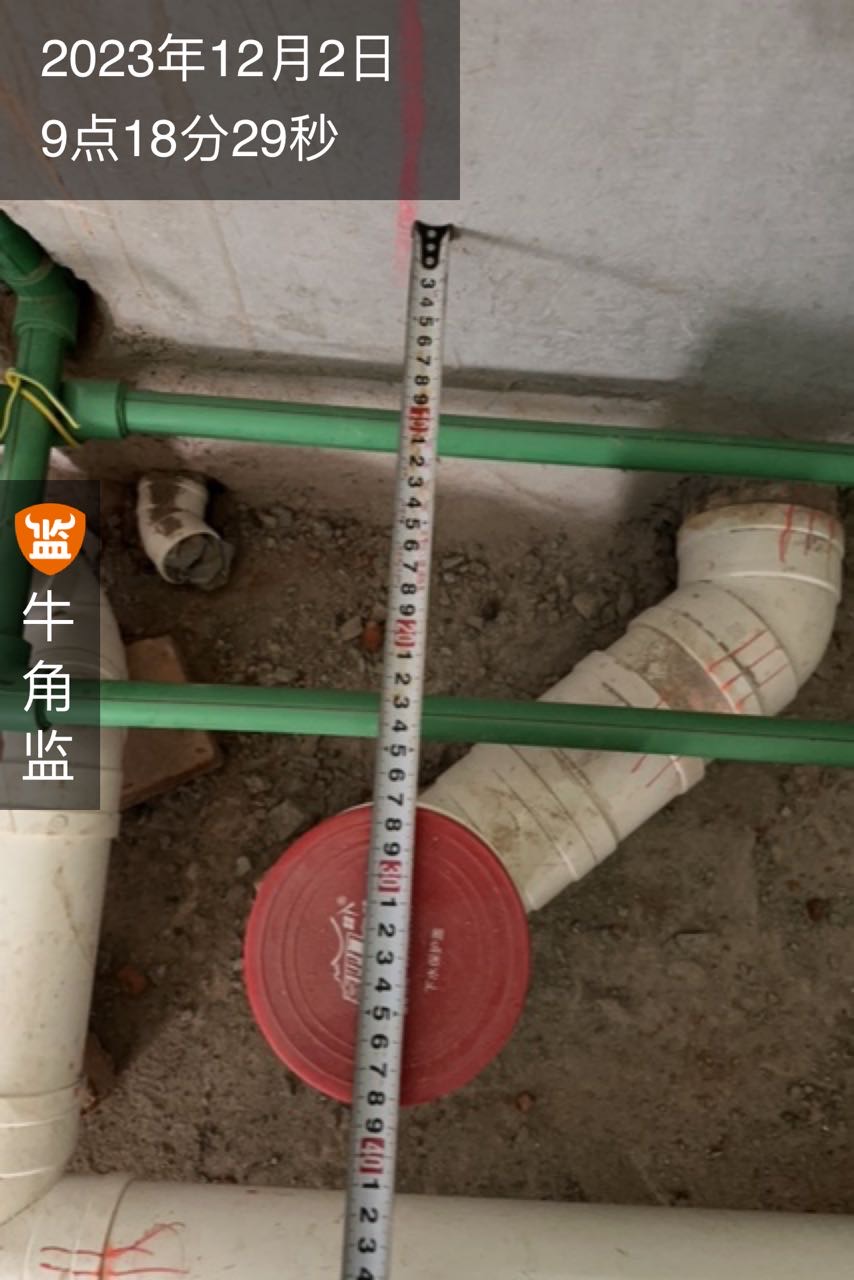

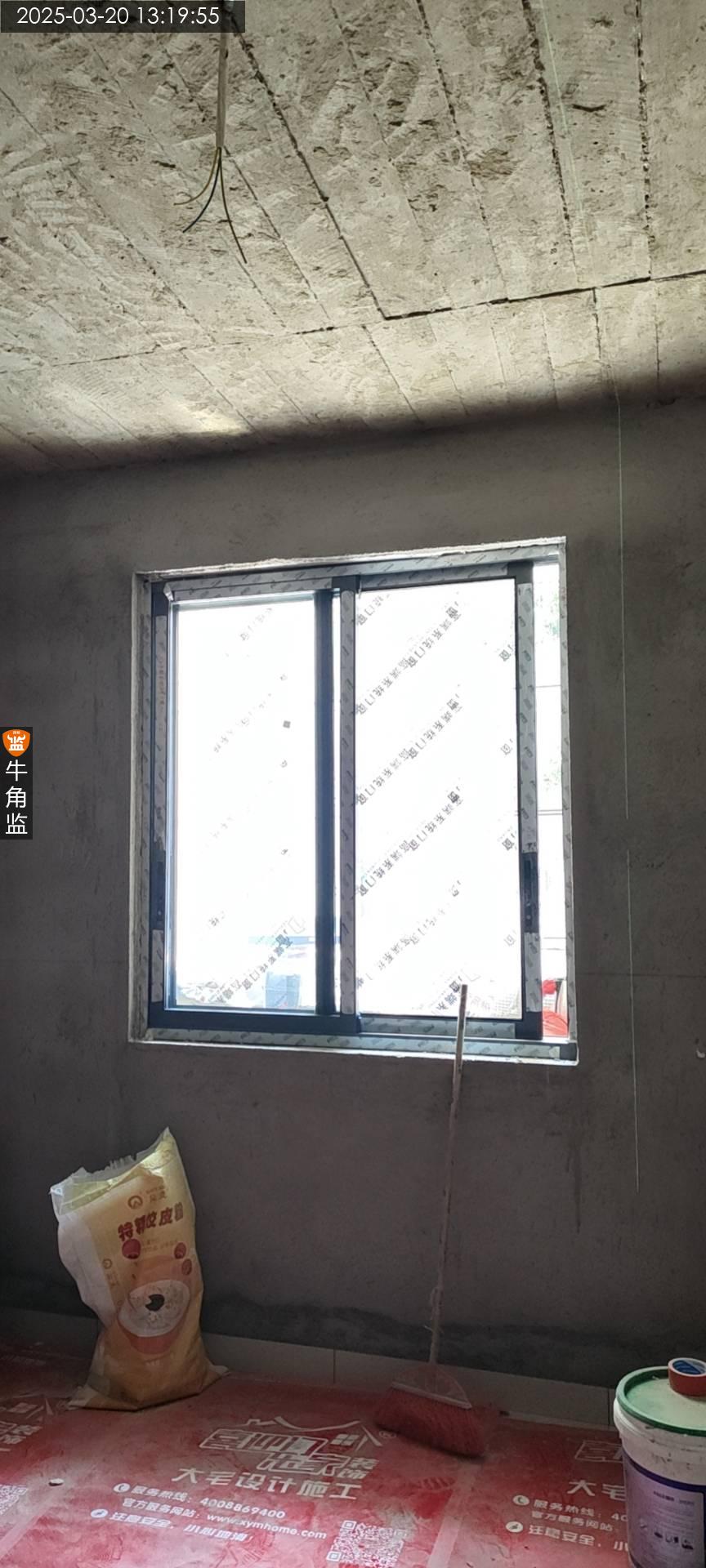

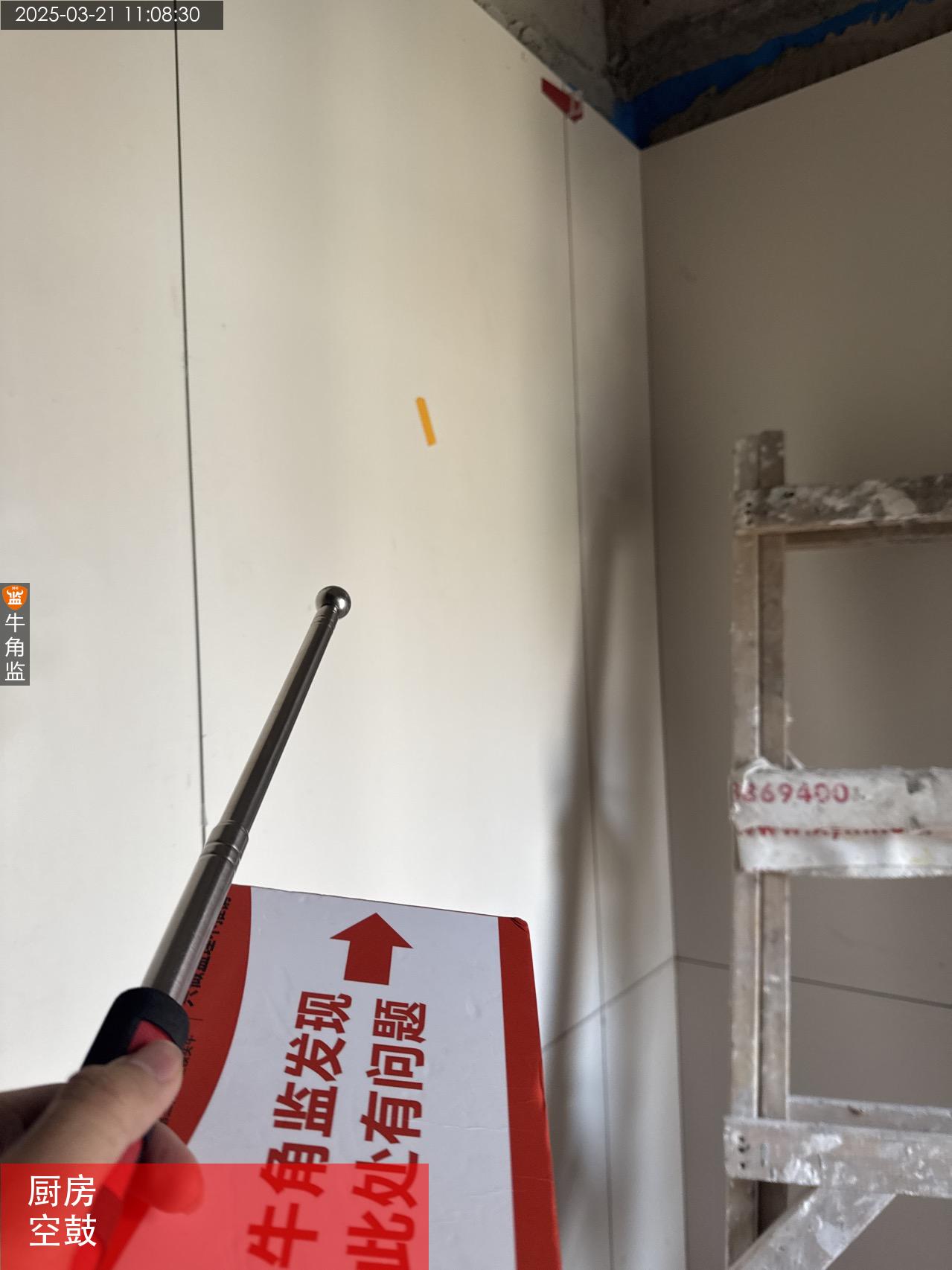

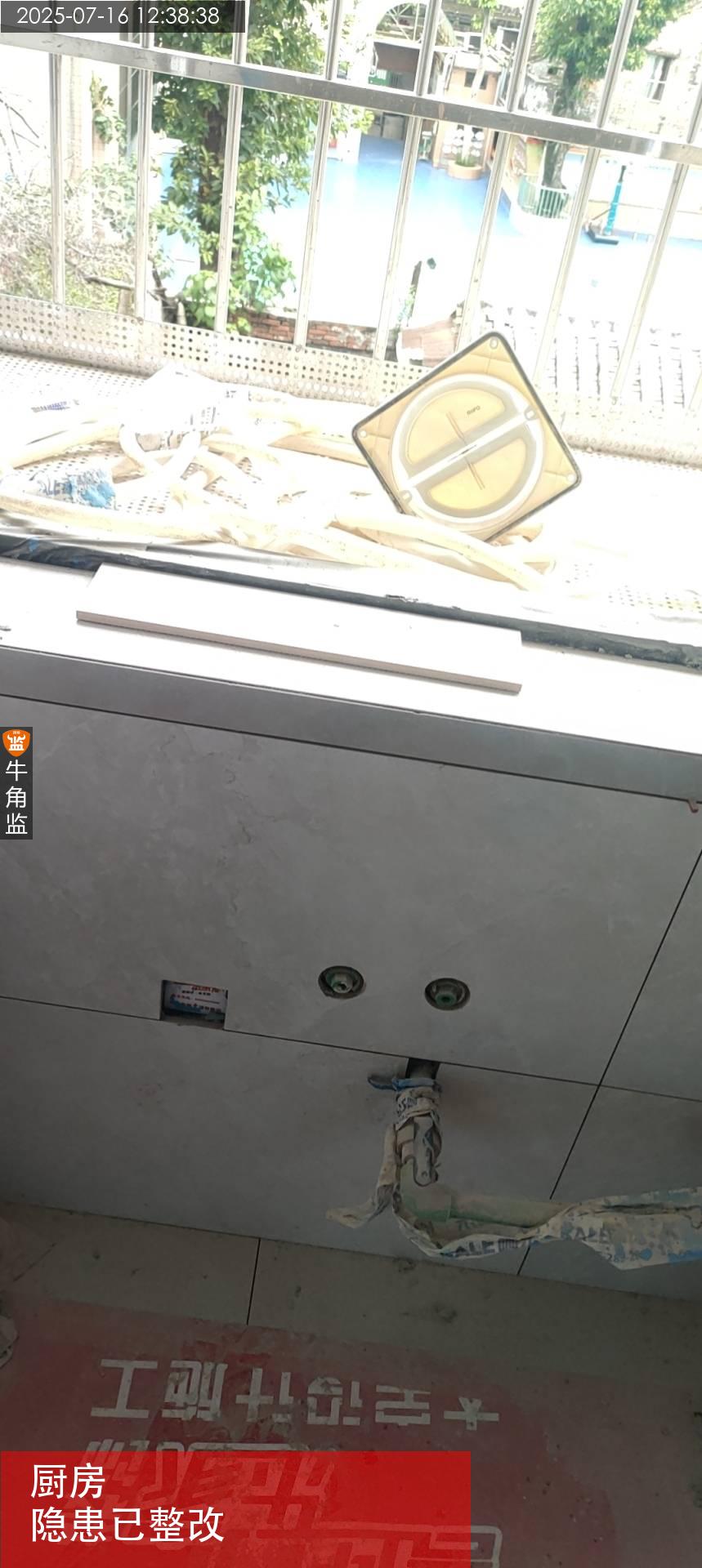

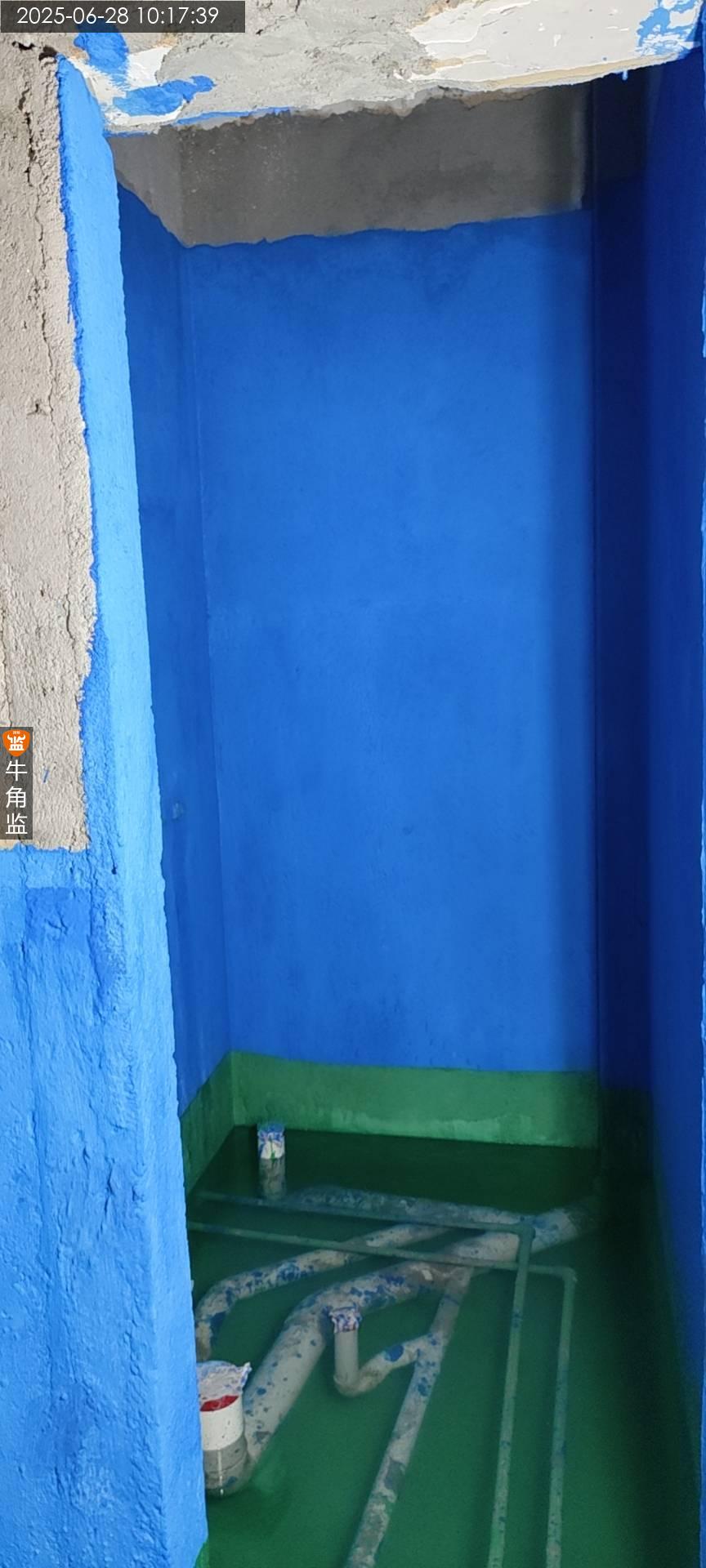

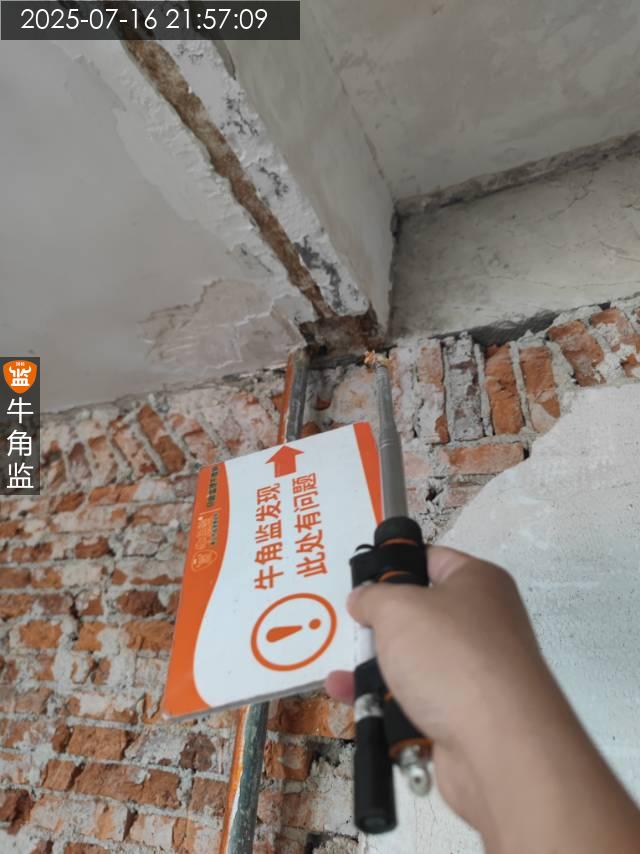

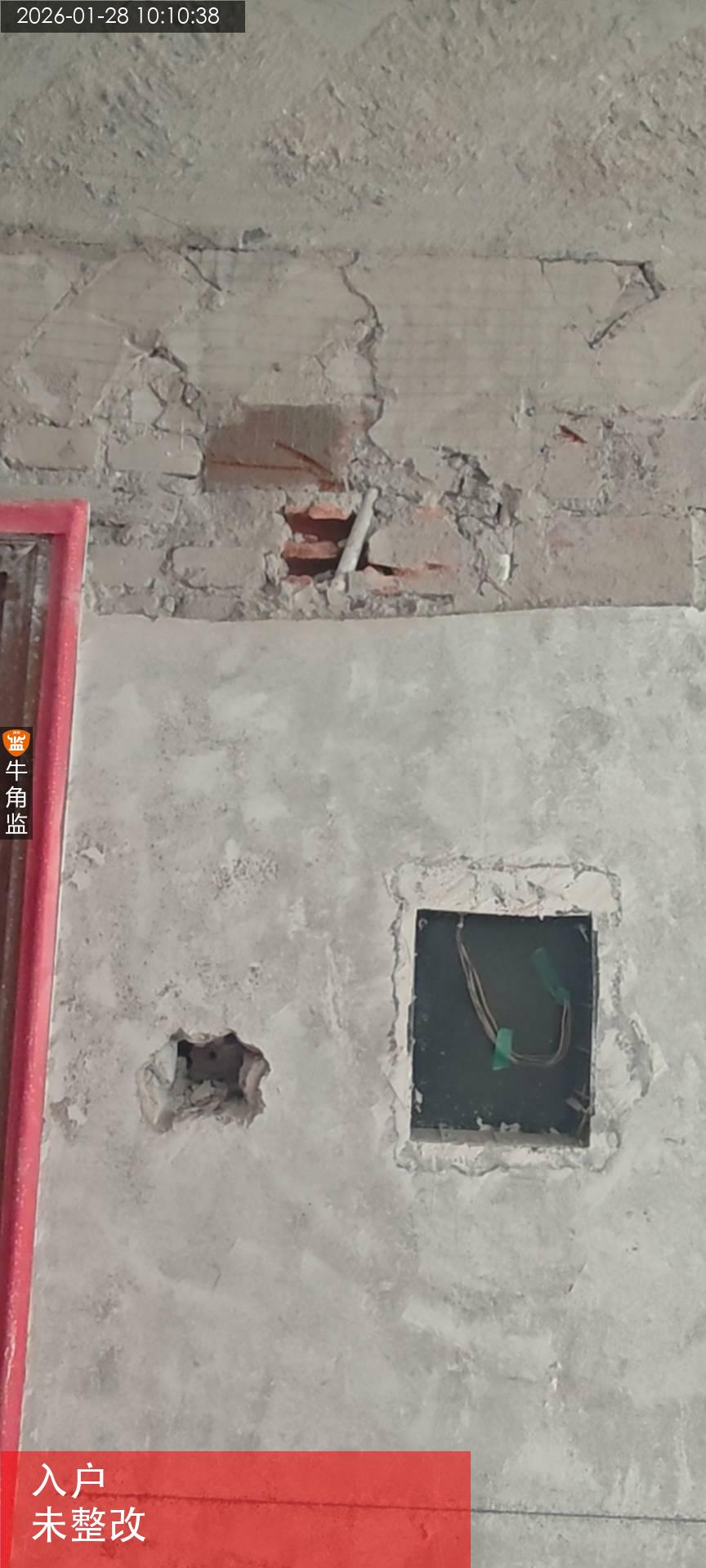

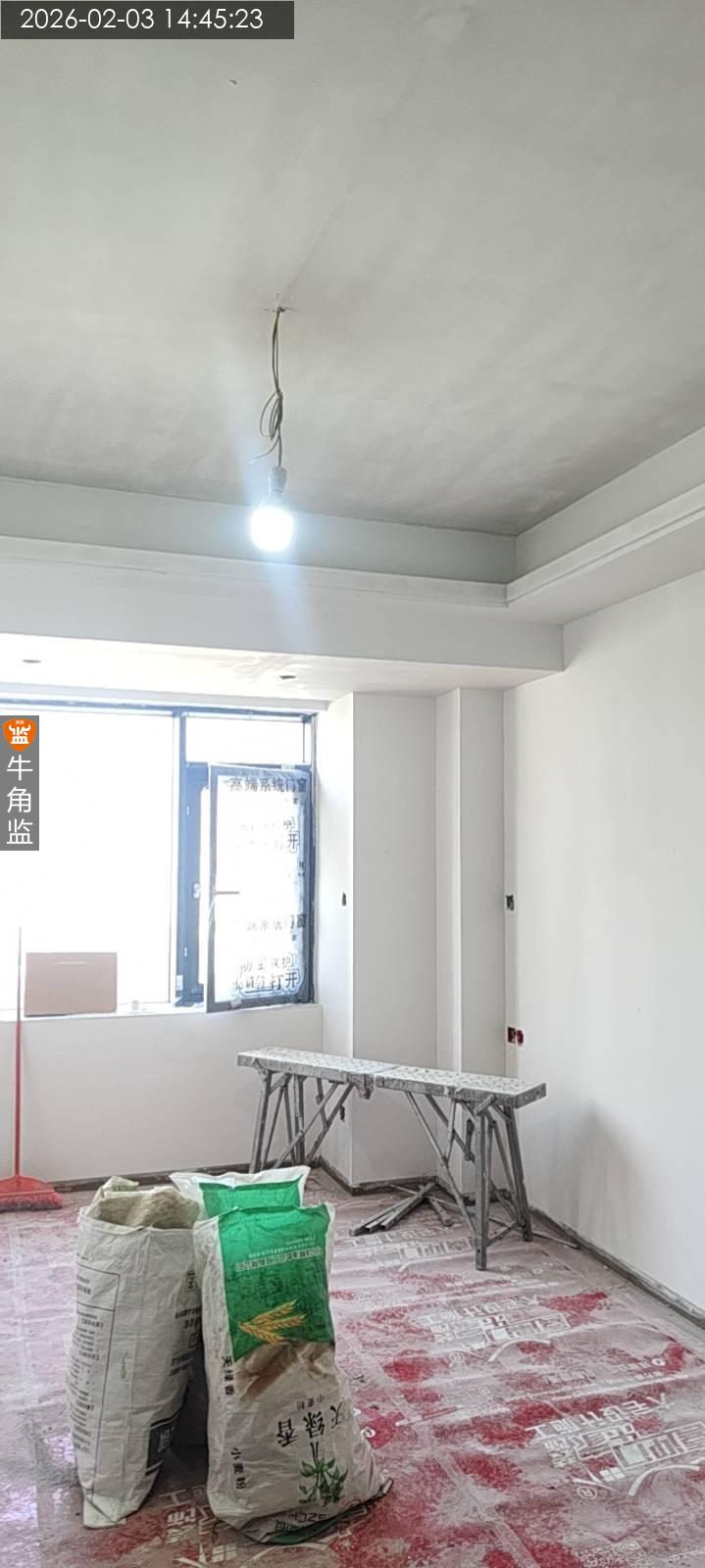

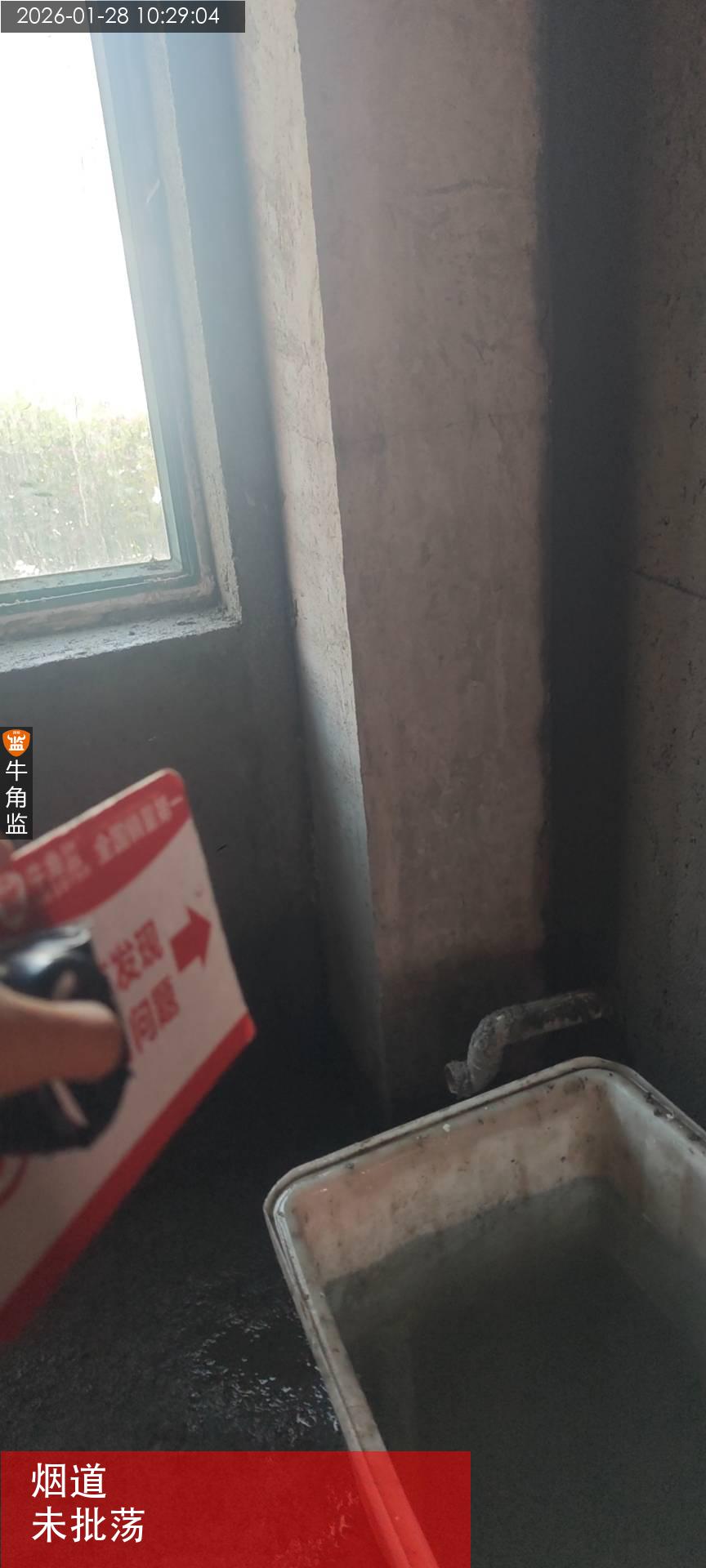

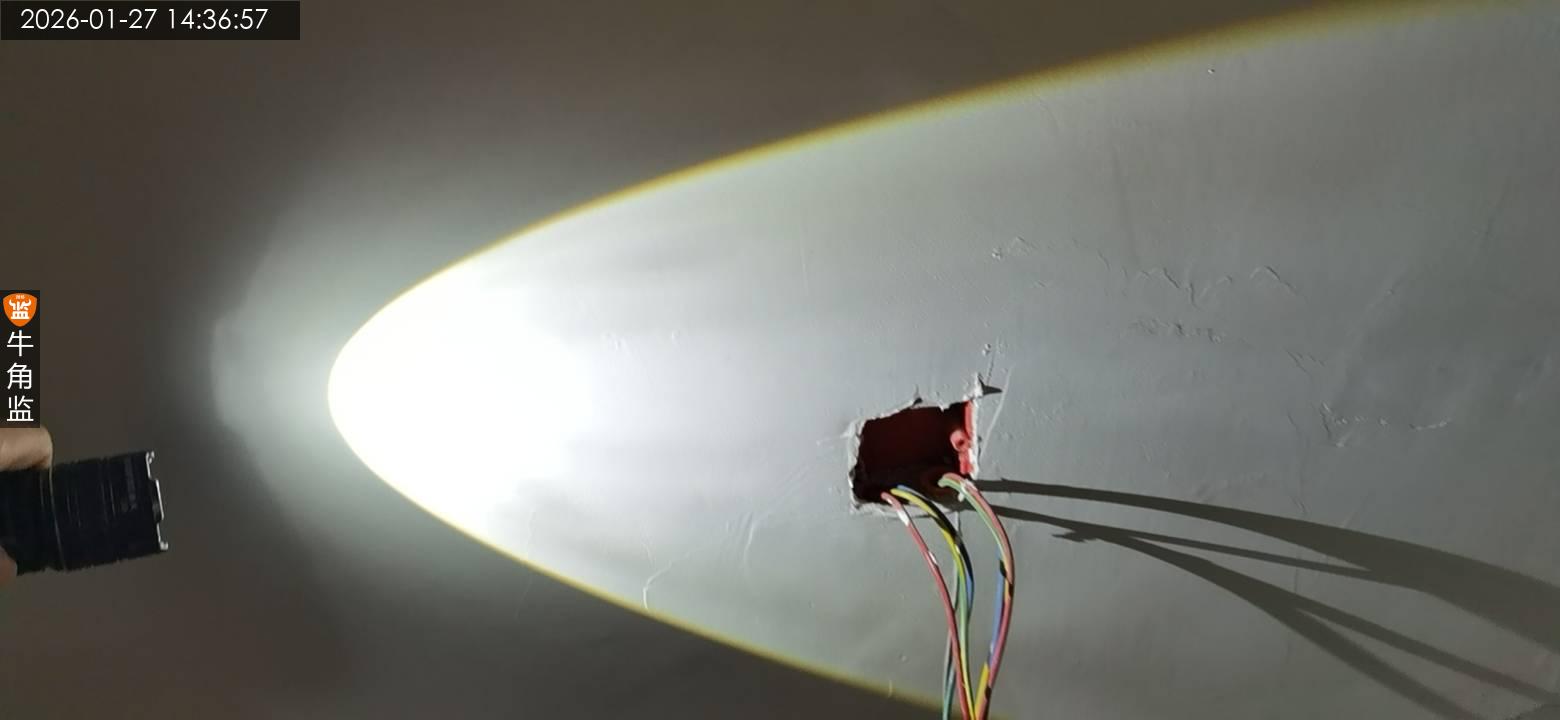

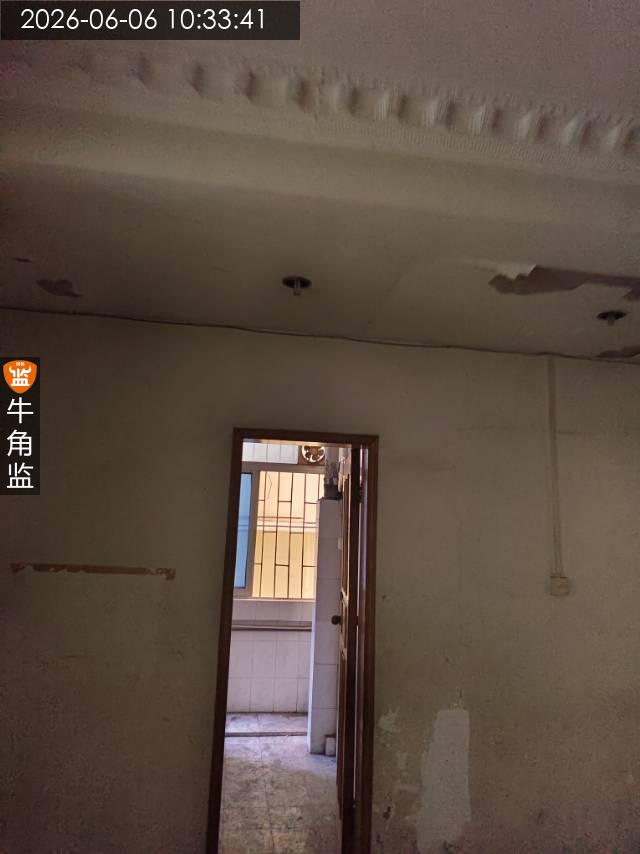

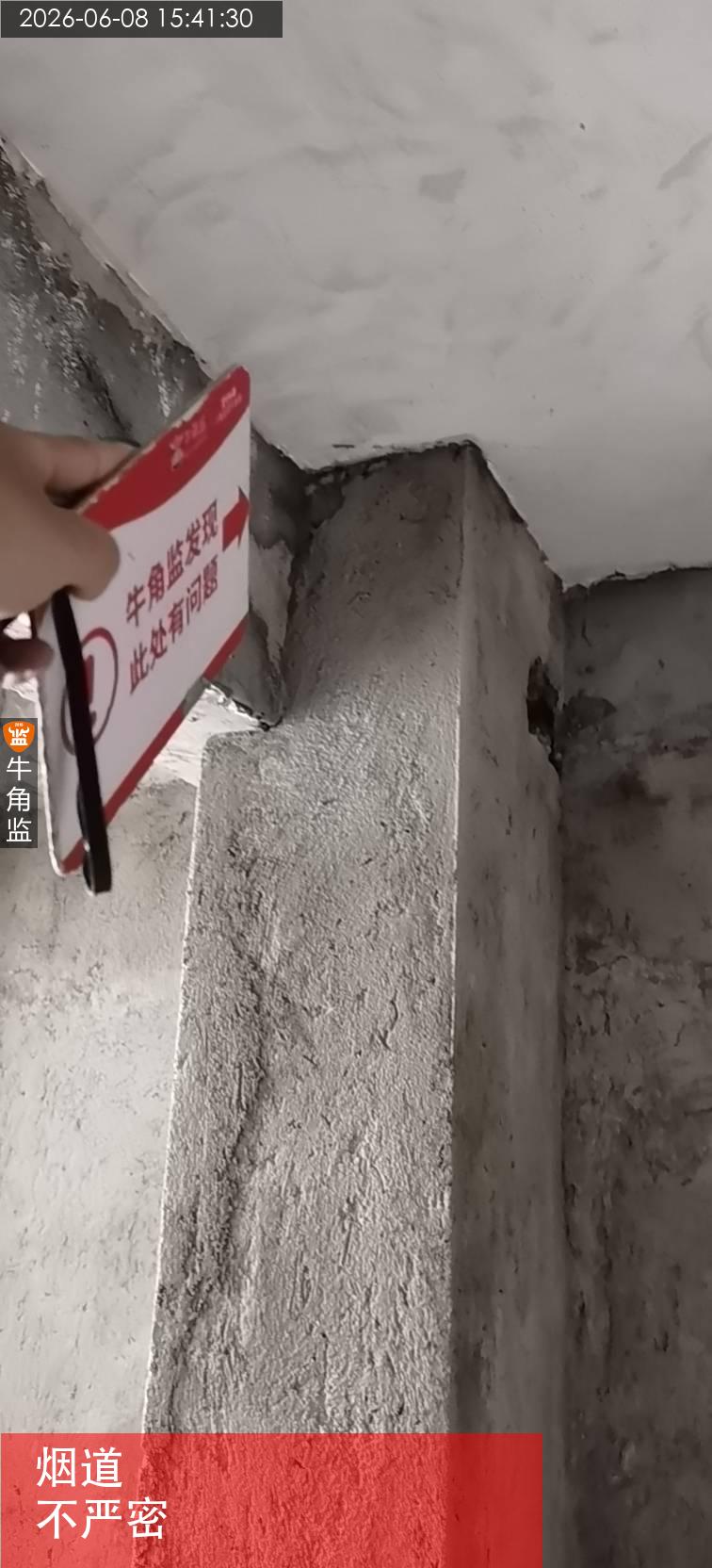

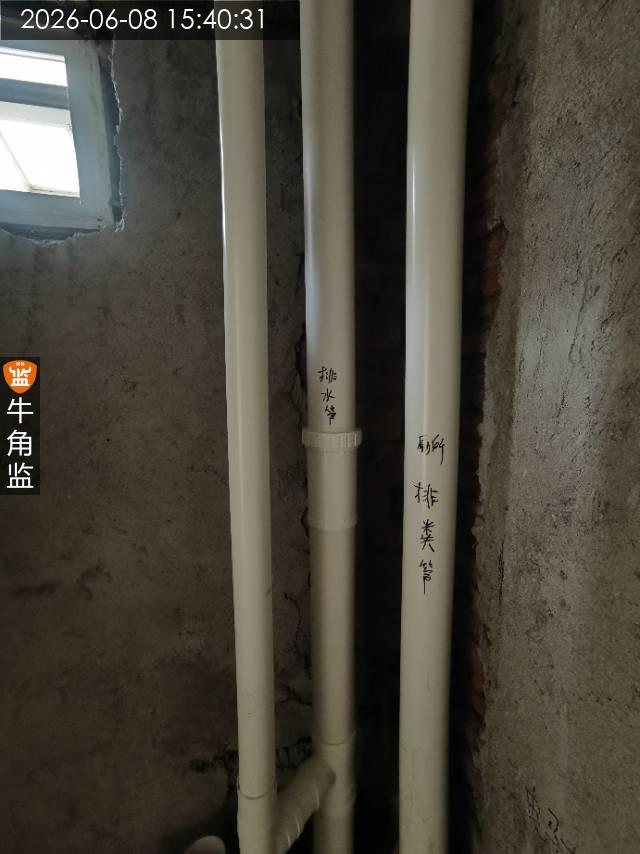

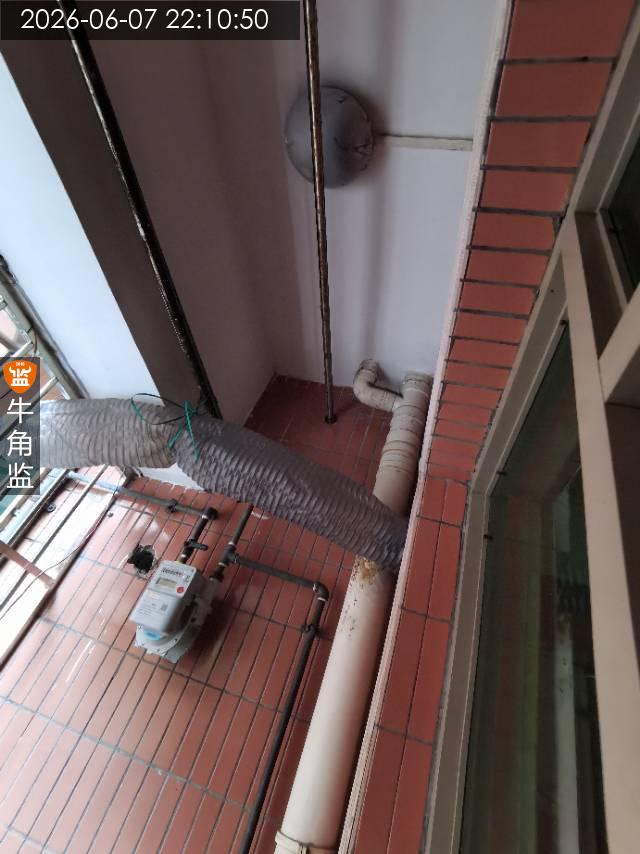

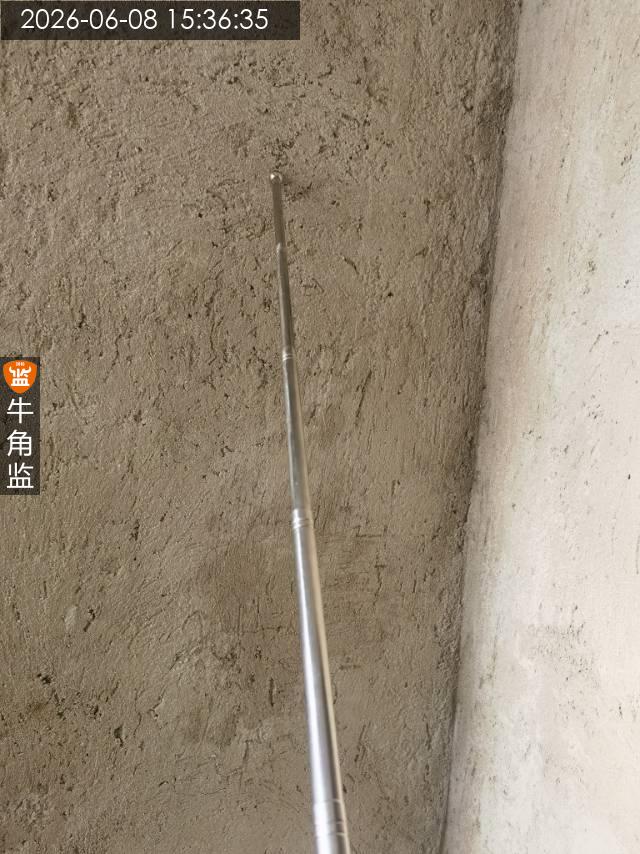

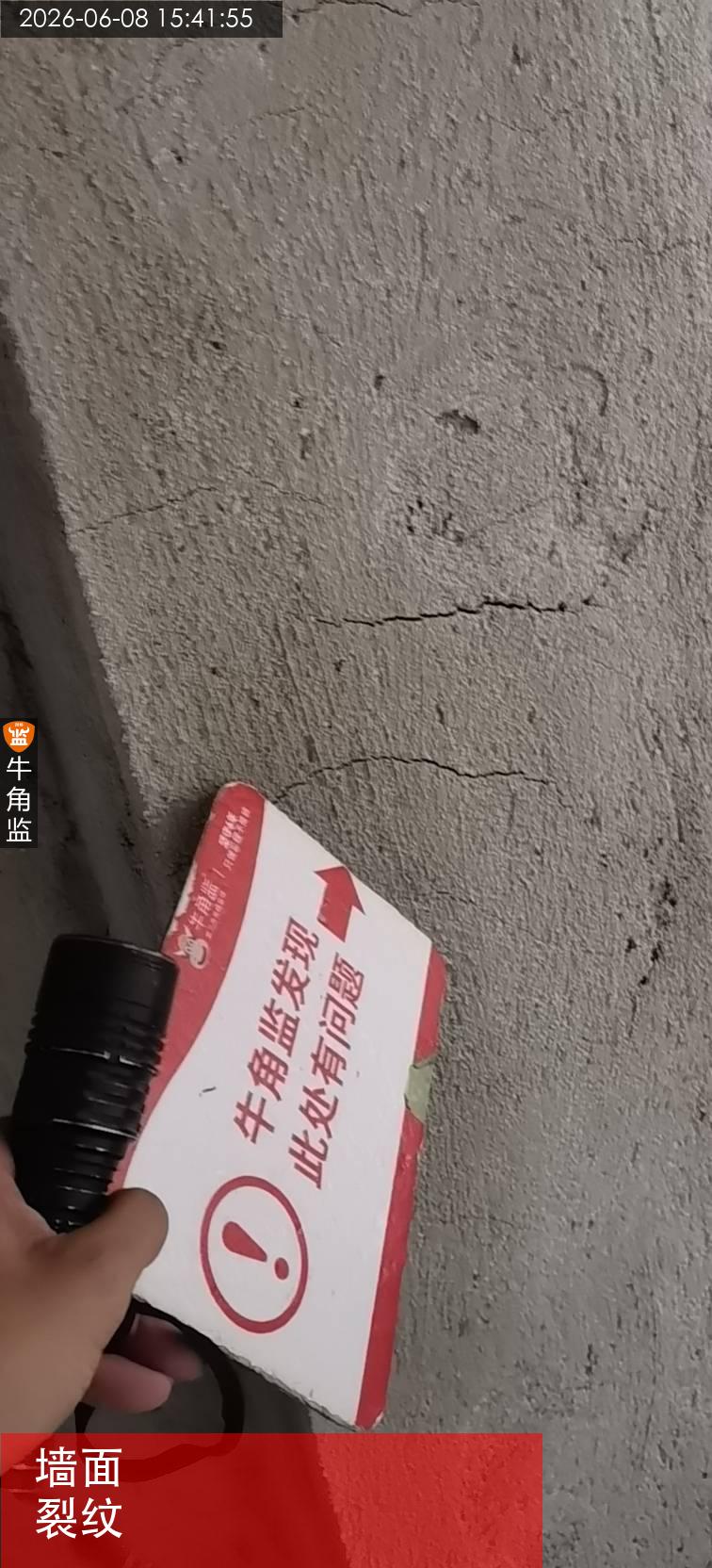

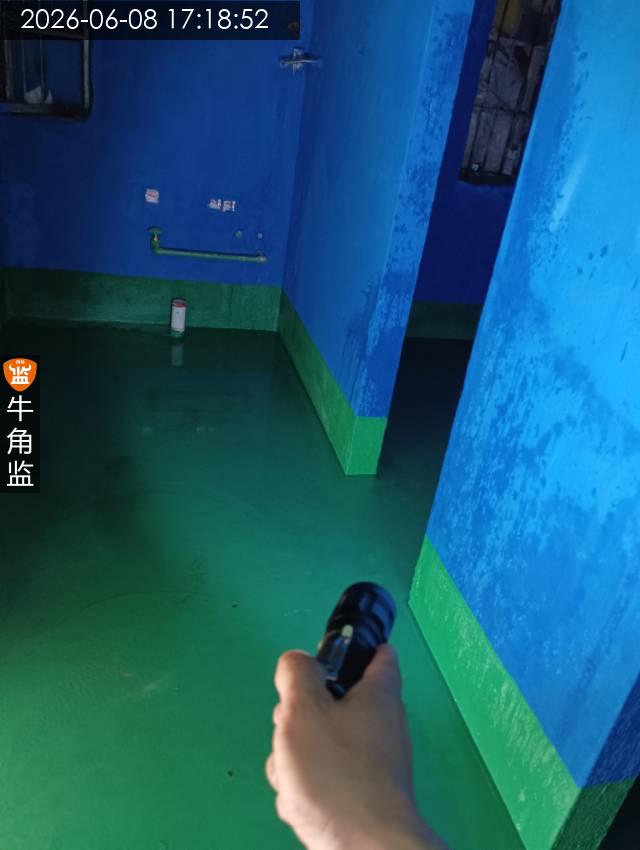

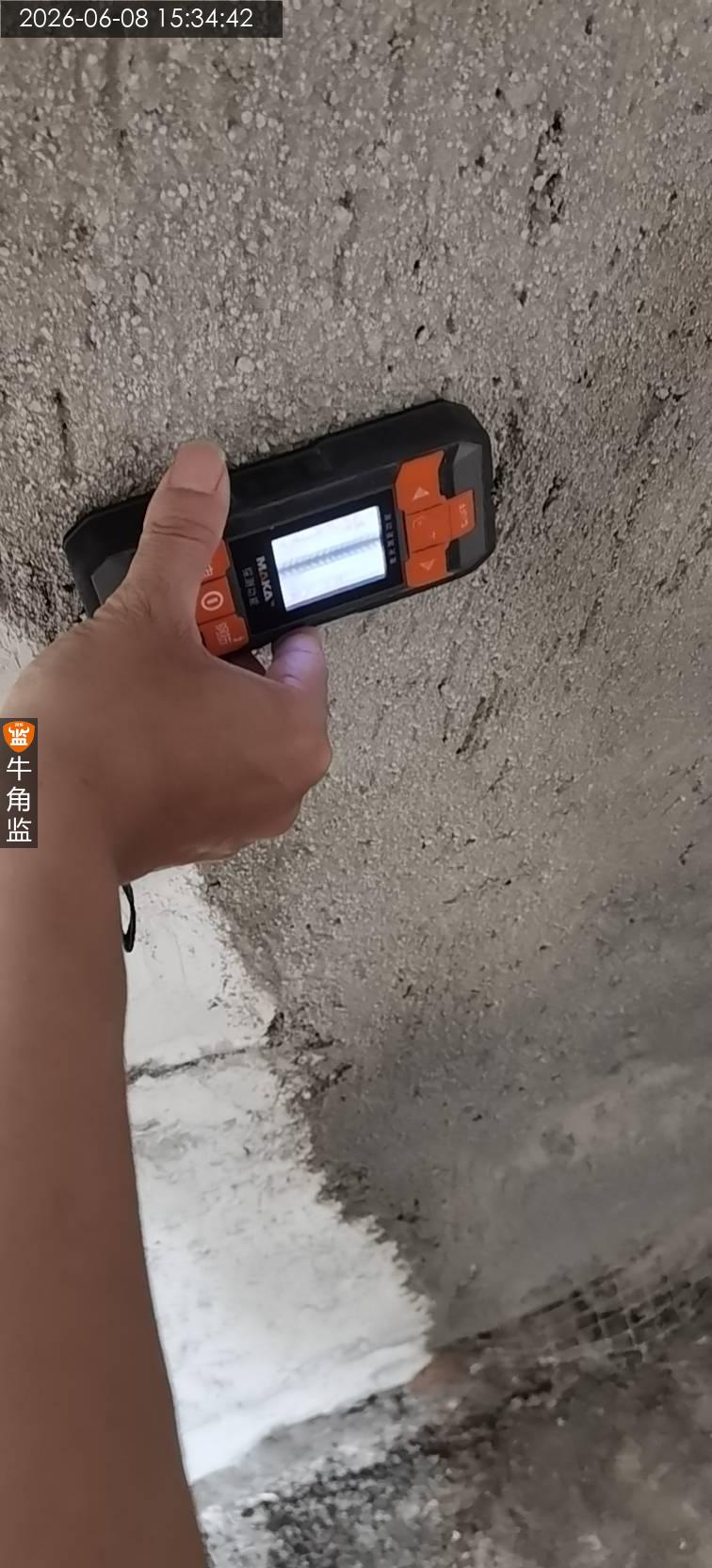

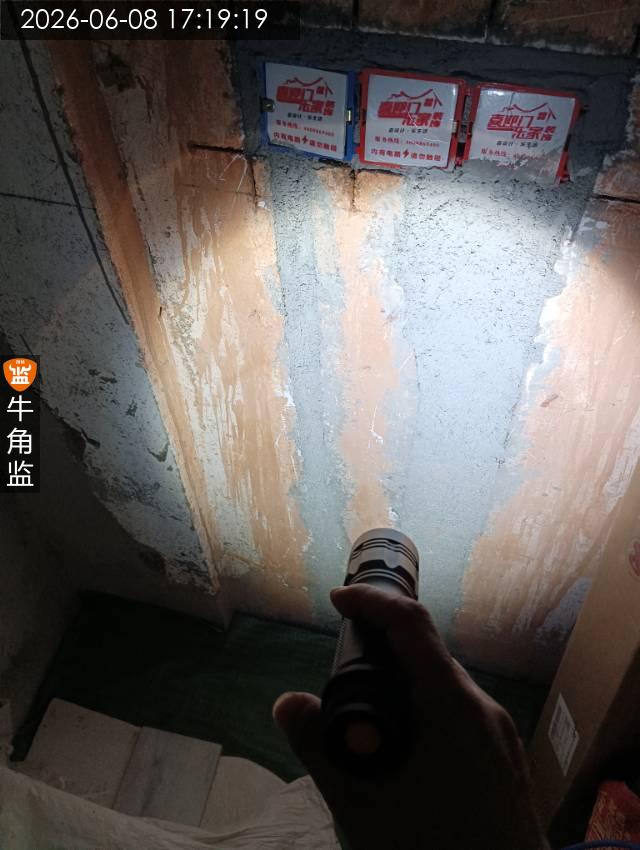

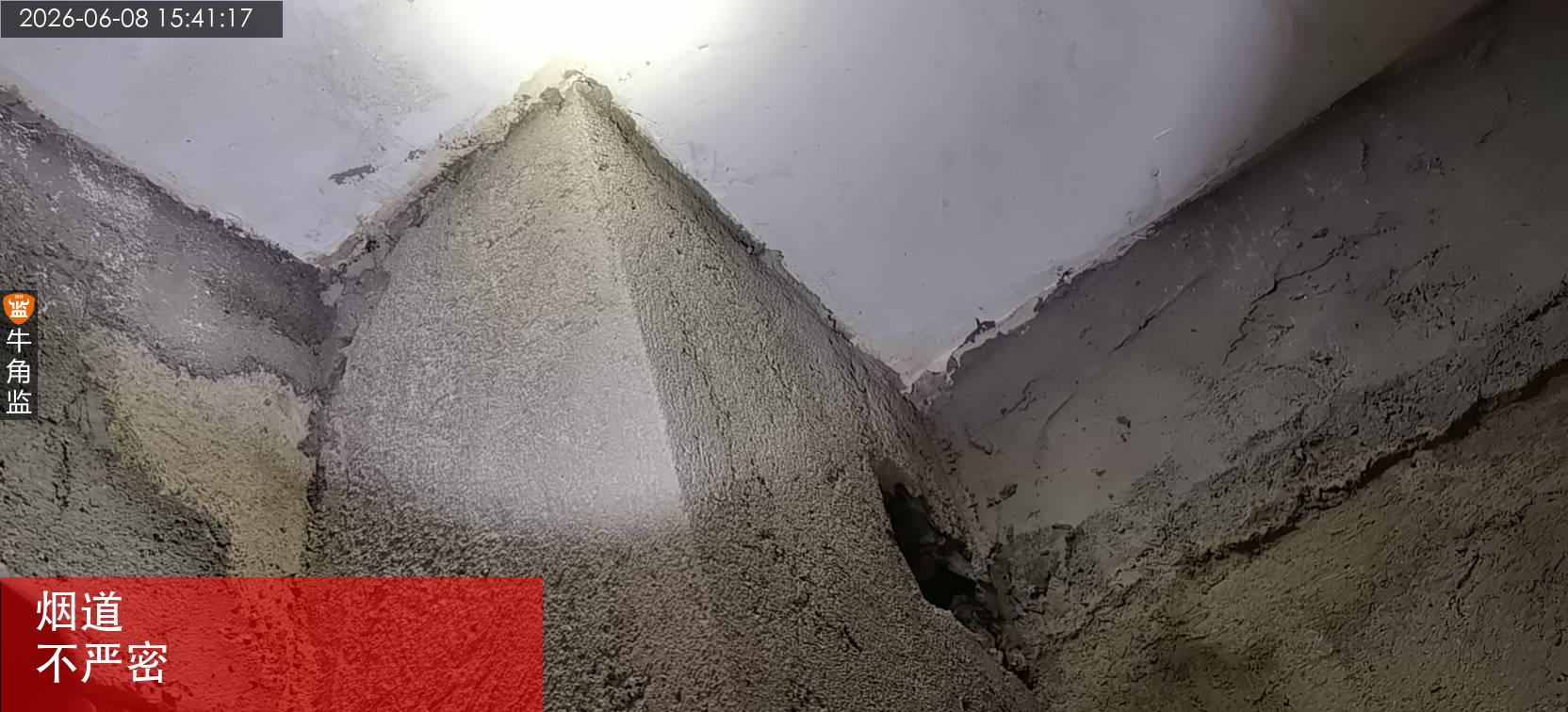

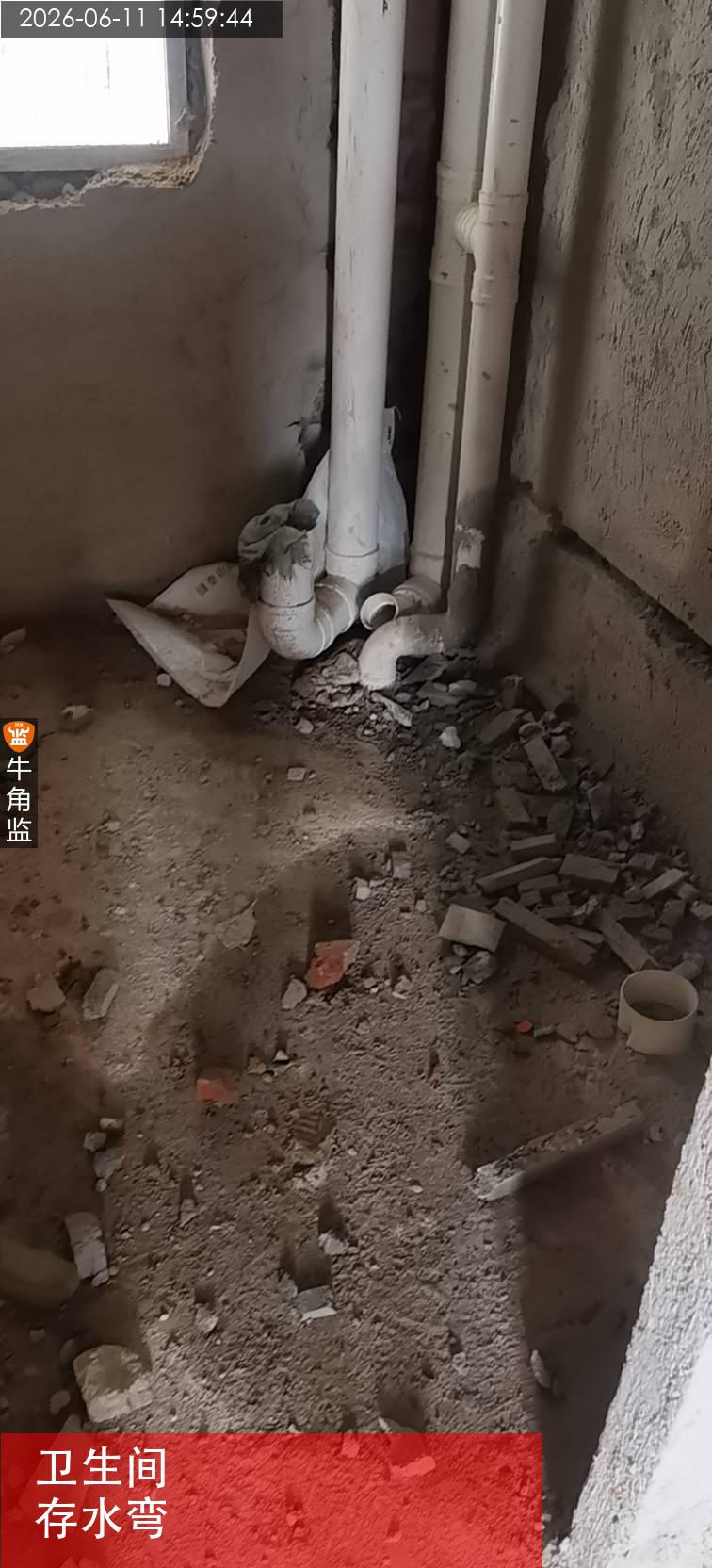

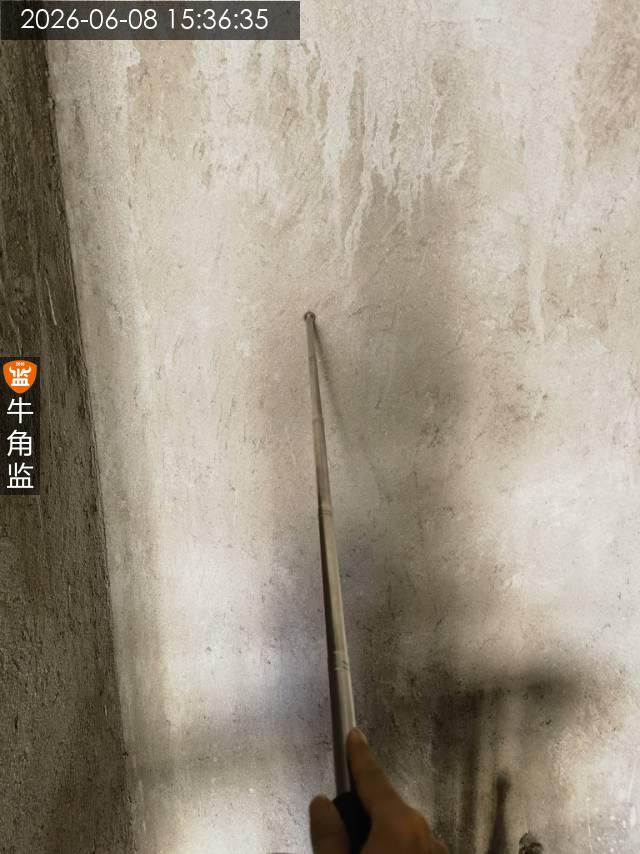

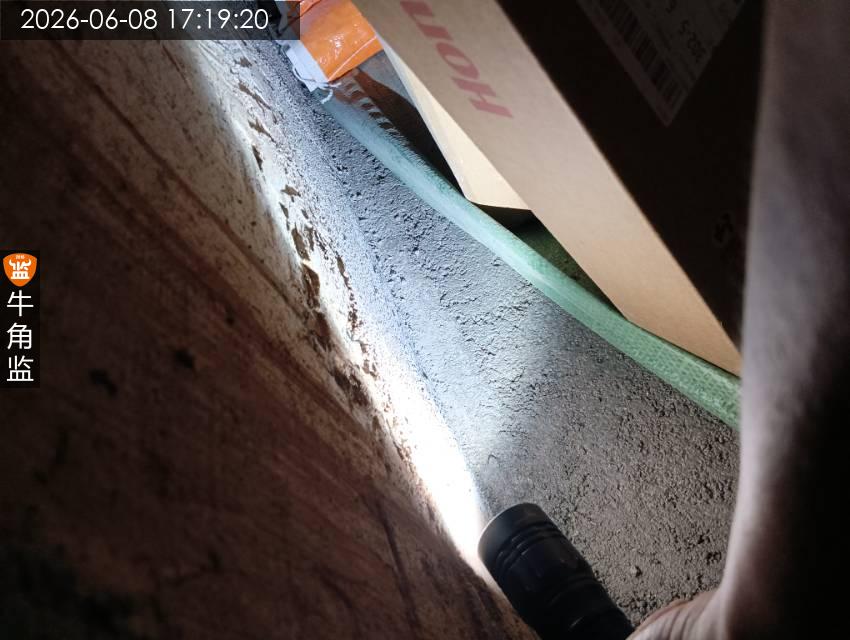

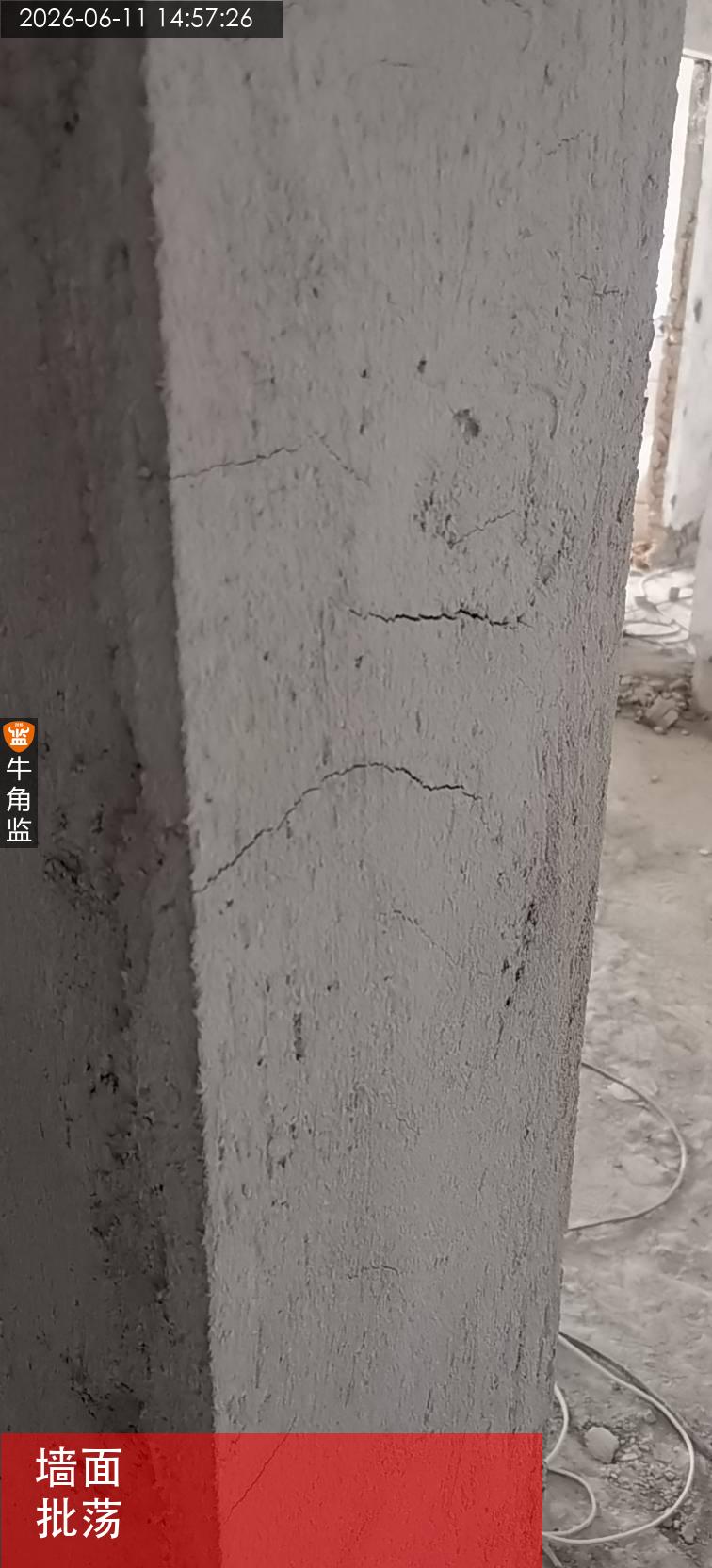

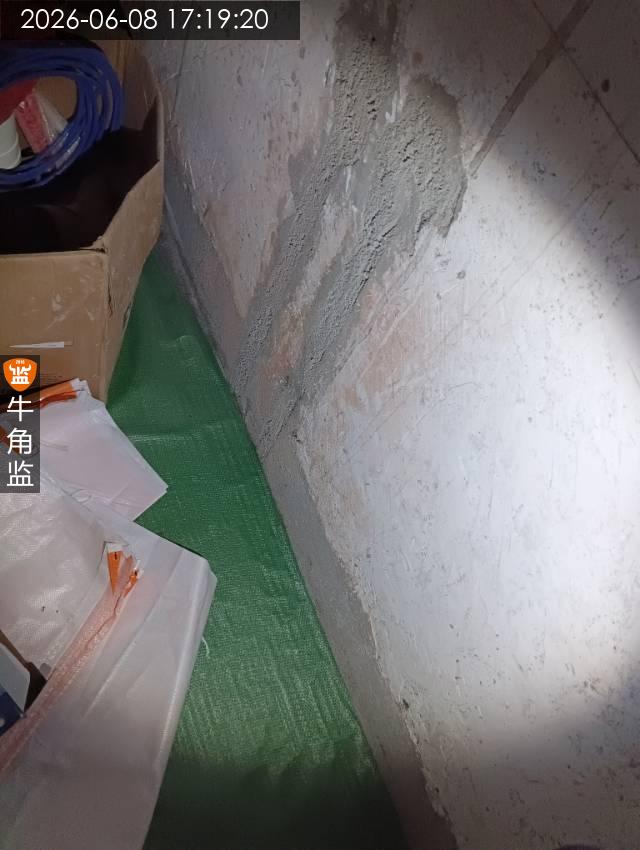

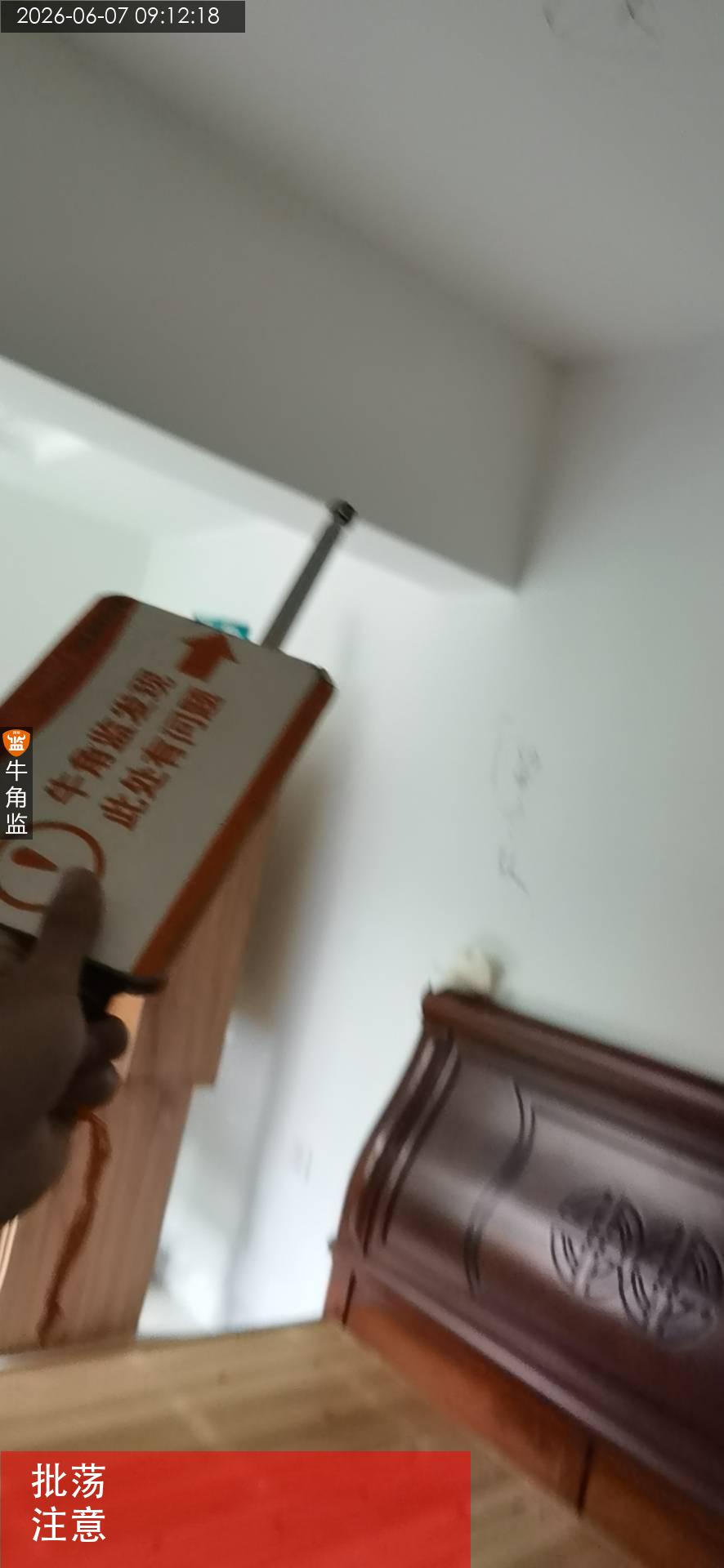

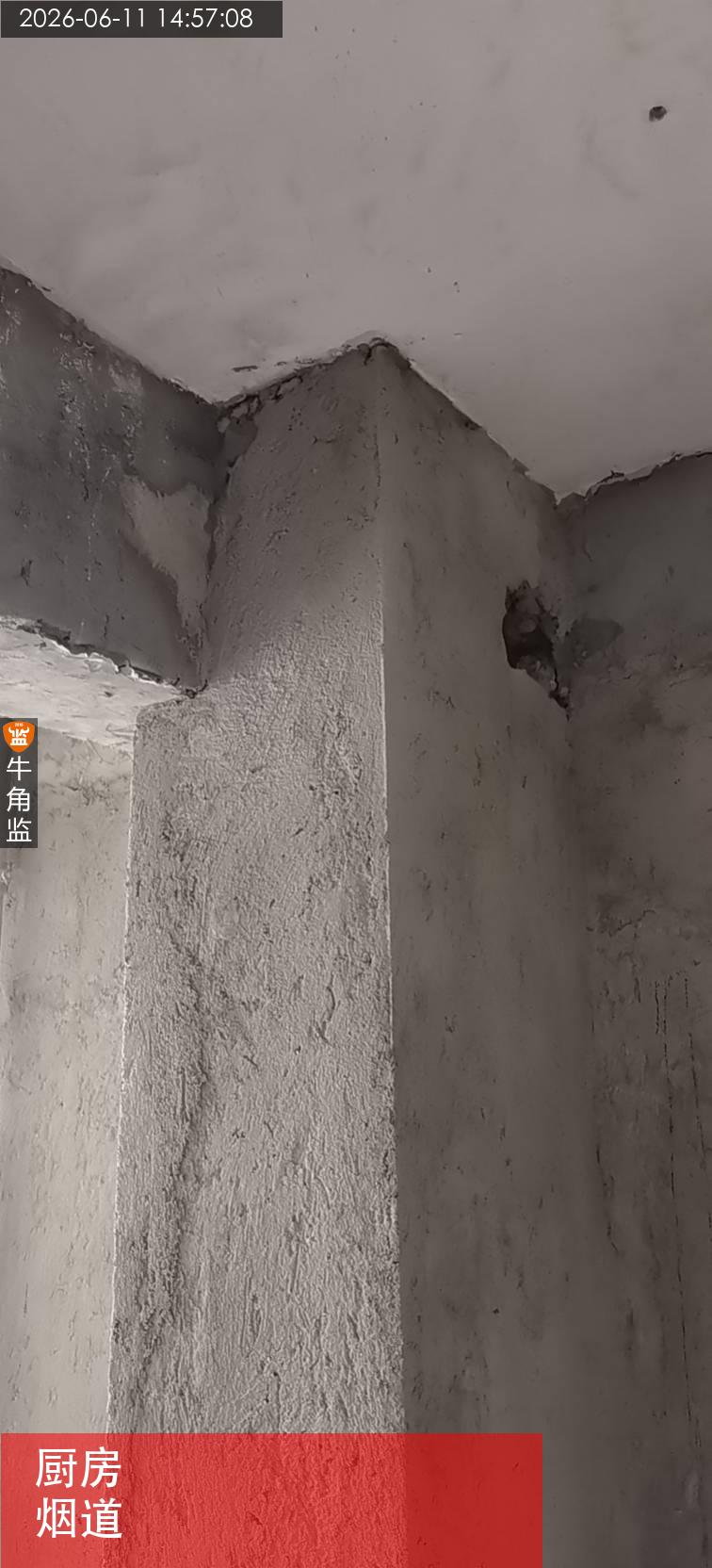

现场检查是定位阶段,本次检查是批荡 下次计划上门检查水电 现场有施工方进行水电阶段定位 本次检查发现的问题 1、厨房烟道周边的批荡有不够严密的情况,为防止烟道漏烟发生,需将坑洞严密处理。 2、现场检查厨房门洞批荡完成面有部分开裂的情况,要求用找平砂浆对开裂位置进行修补处理。 后续注意事项 现场沟通厨房水槽排水采用生活阳台地面排水口改造 两个卫生间地漏需增加存水弯设置 承重结构不可开横槽,非承重结构水平沟槽长度不大于50cm 用水区域电路走天花,水管爬墙或走顶进卫生间,不可穿门槛且破坏防水挡水功能。 遇梁、柱子、承重墙、剪力墙、楼板需用黄腊管和铜丝固定。 禁止线管穿梁,禁止破坏承重墙,禁止切割钢筋。 墙体小于15cm严禁双面开槽。

2026-06-08
天河区天********7497
设 计 师:未知
施工队长:戴工
工地面积:83.00㎡
装修总价:0.00
本次评价:B
本次评语:

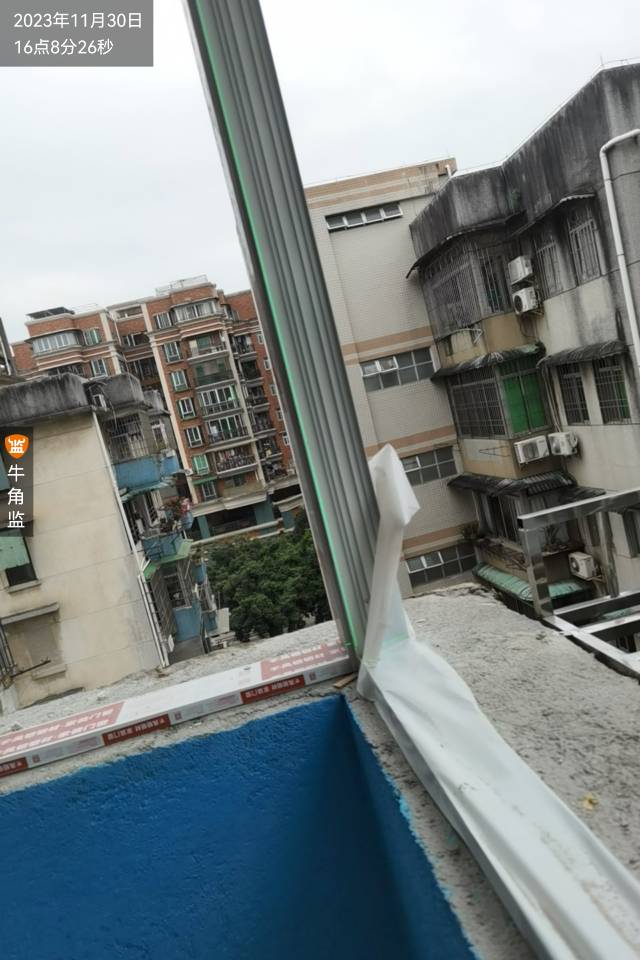

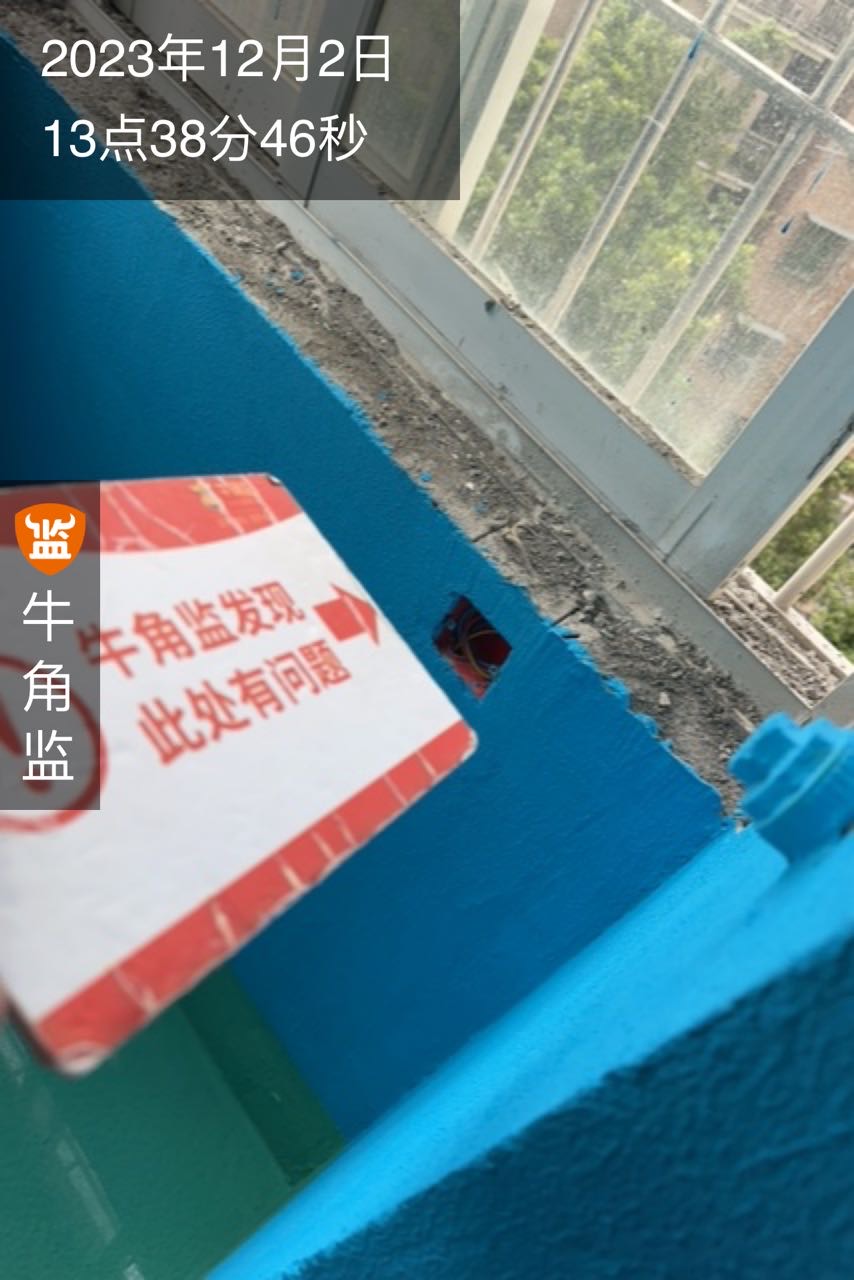

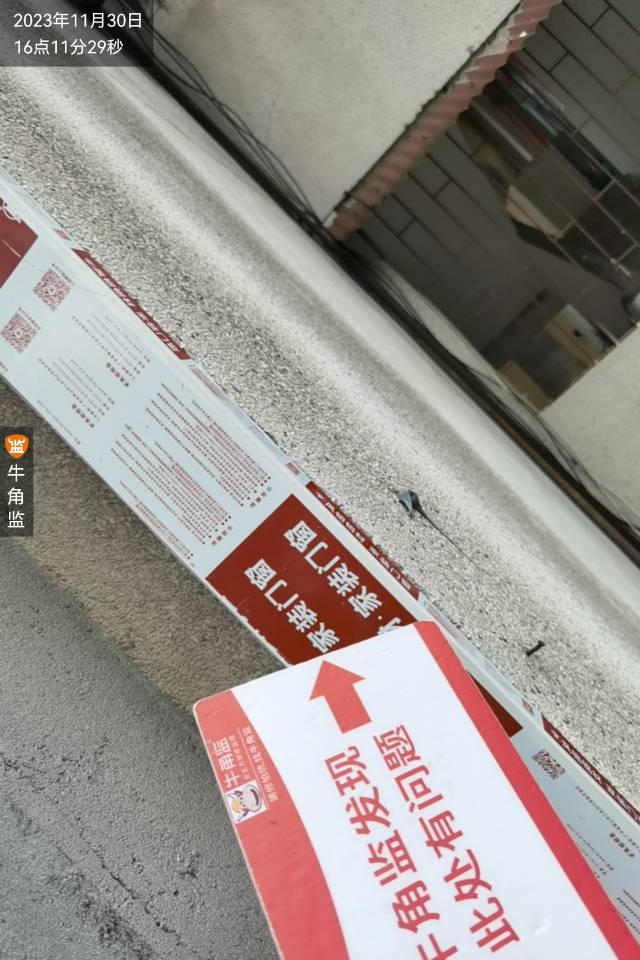

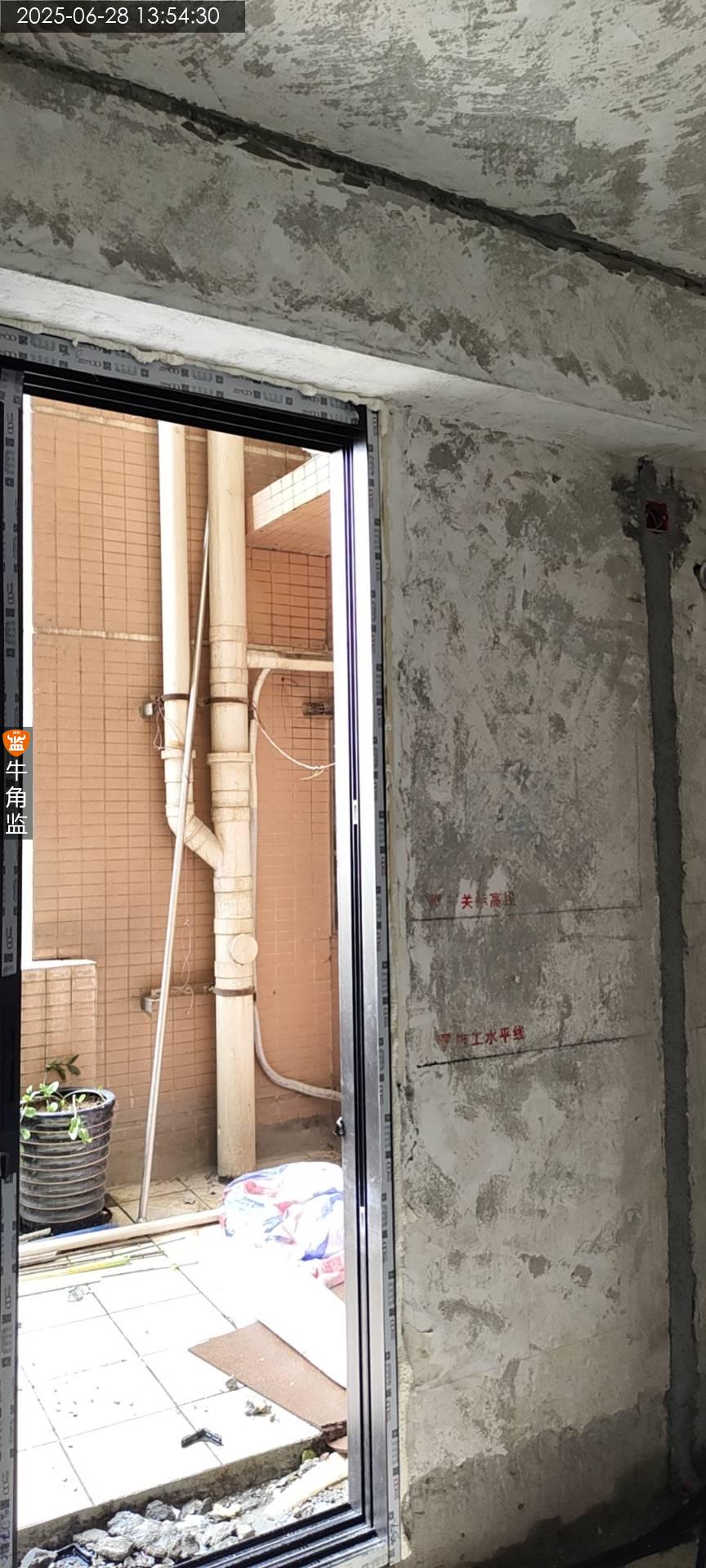

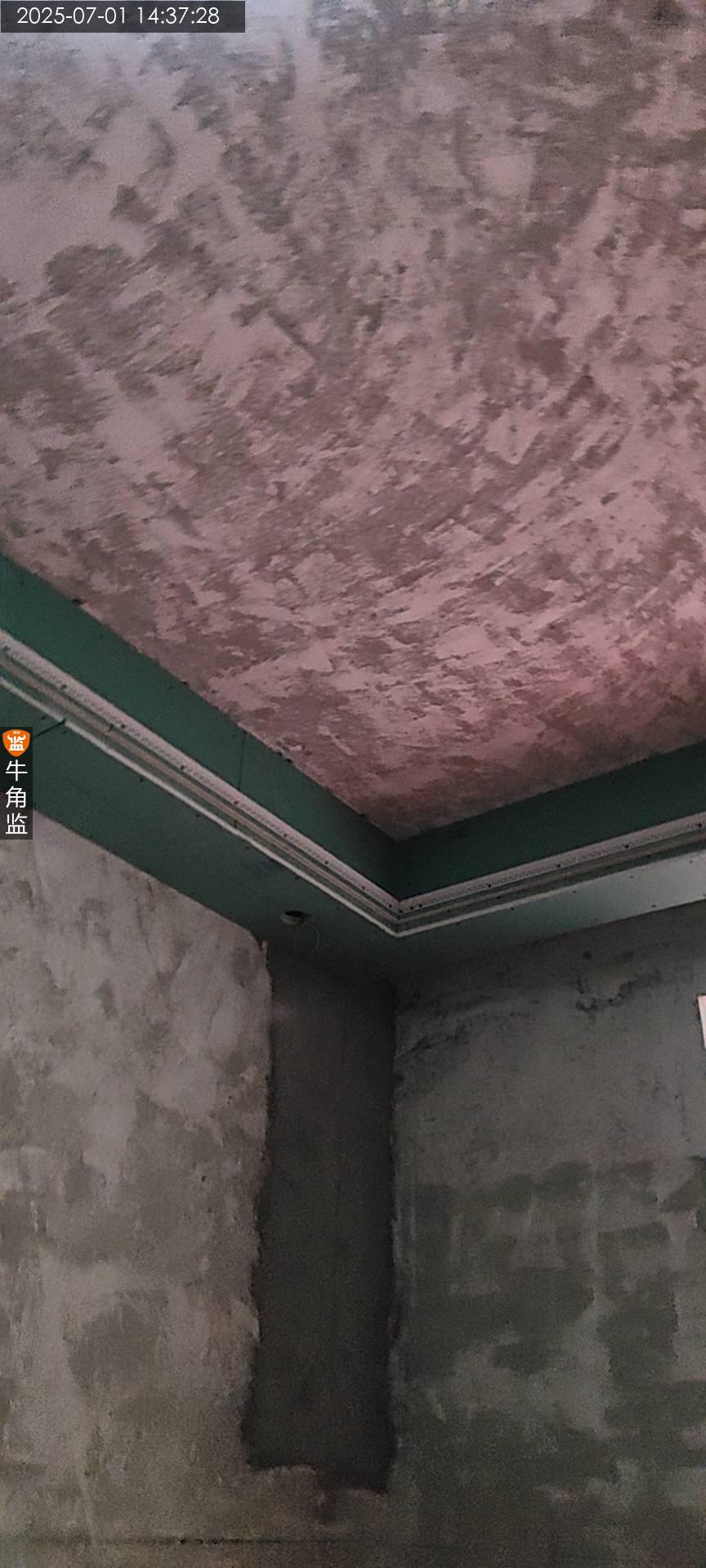

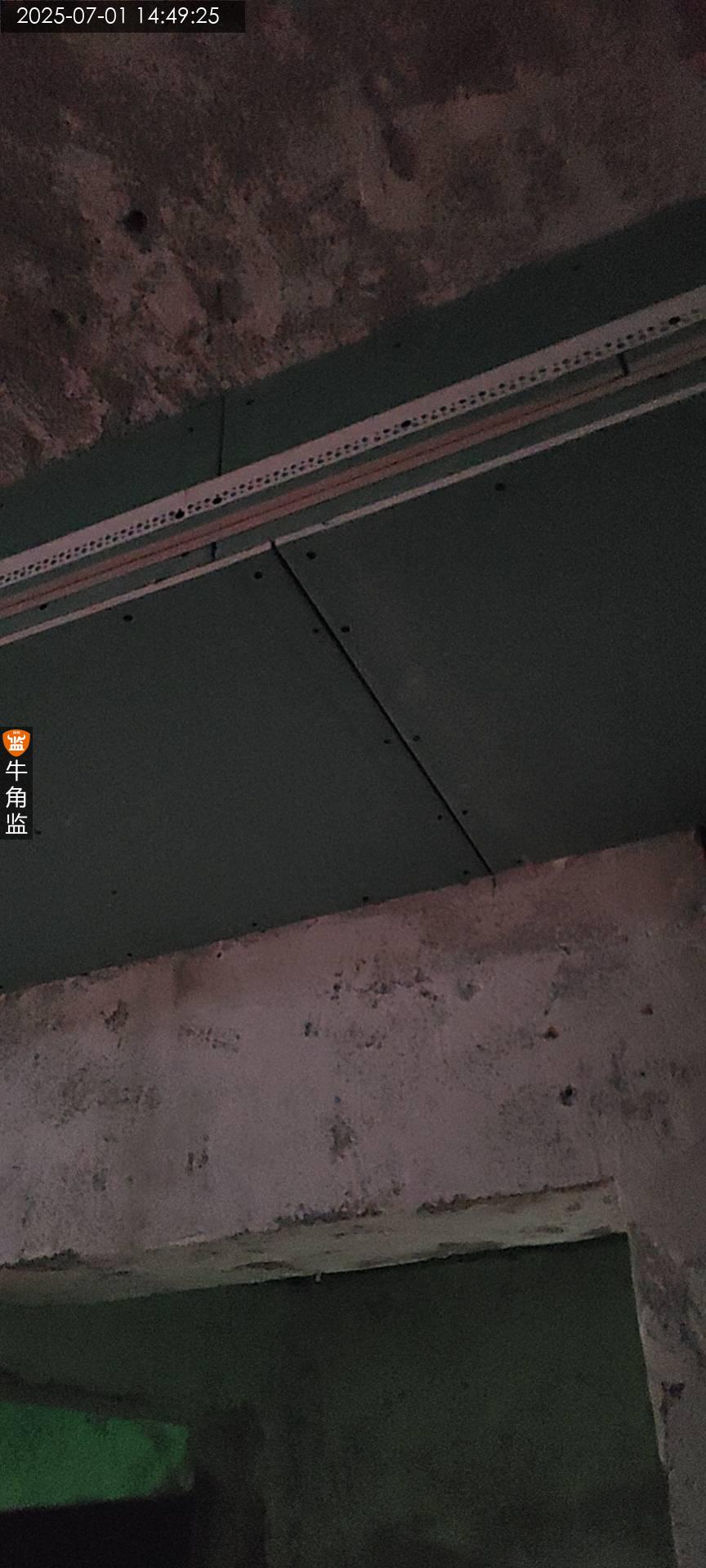

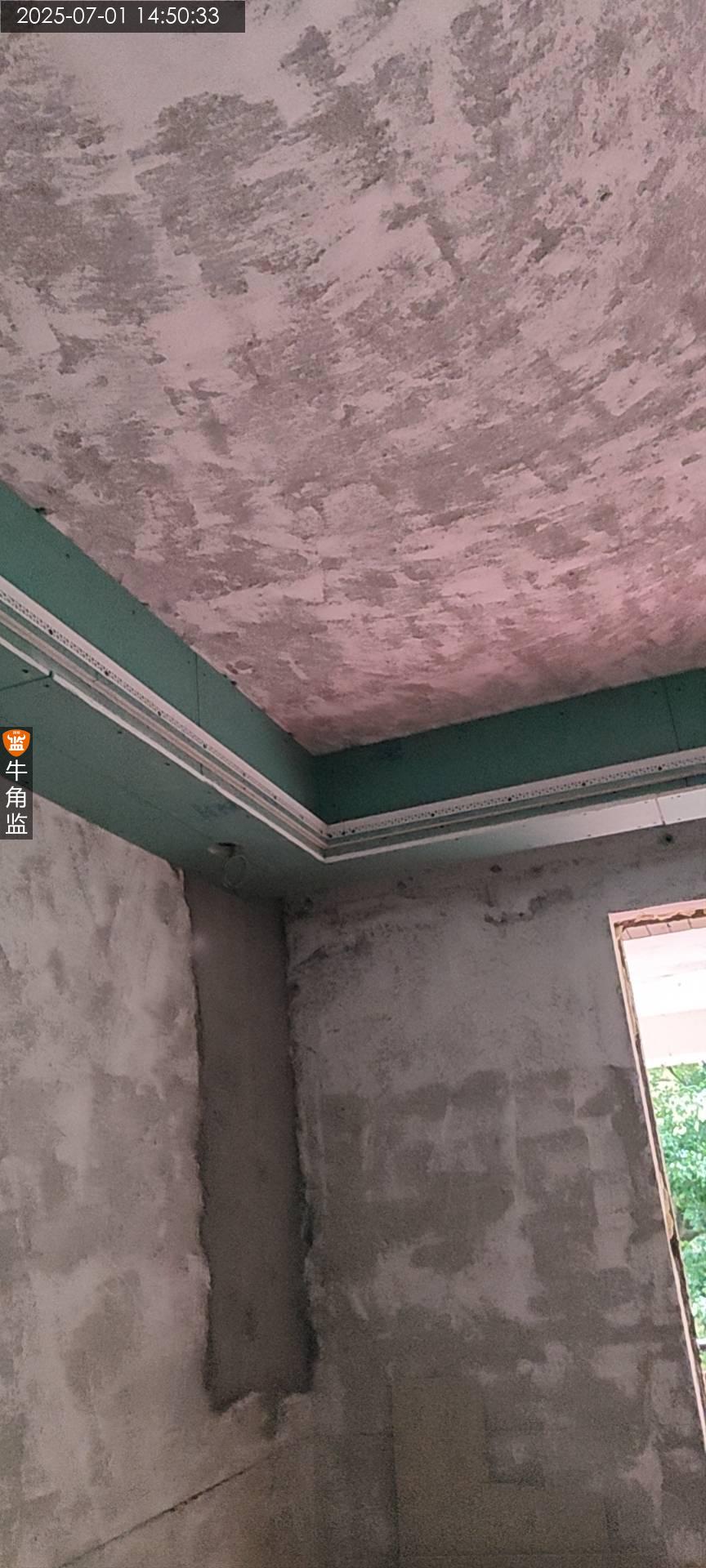

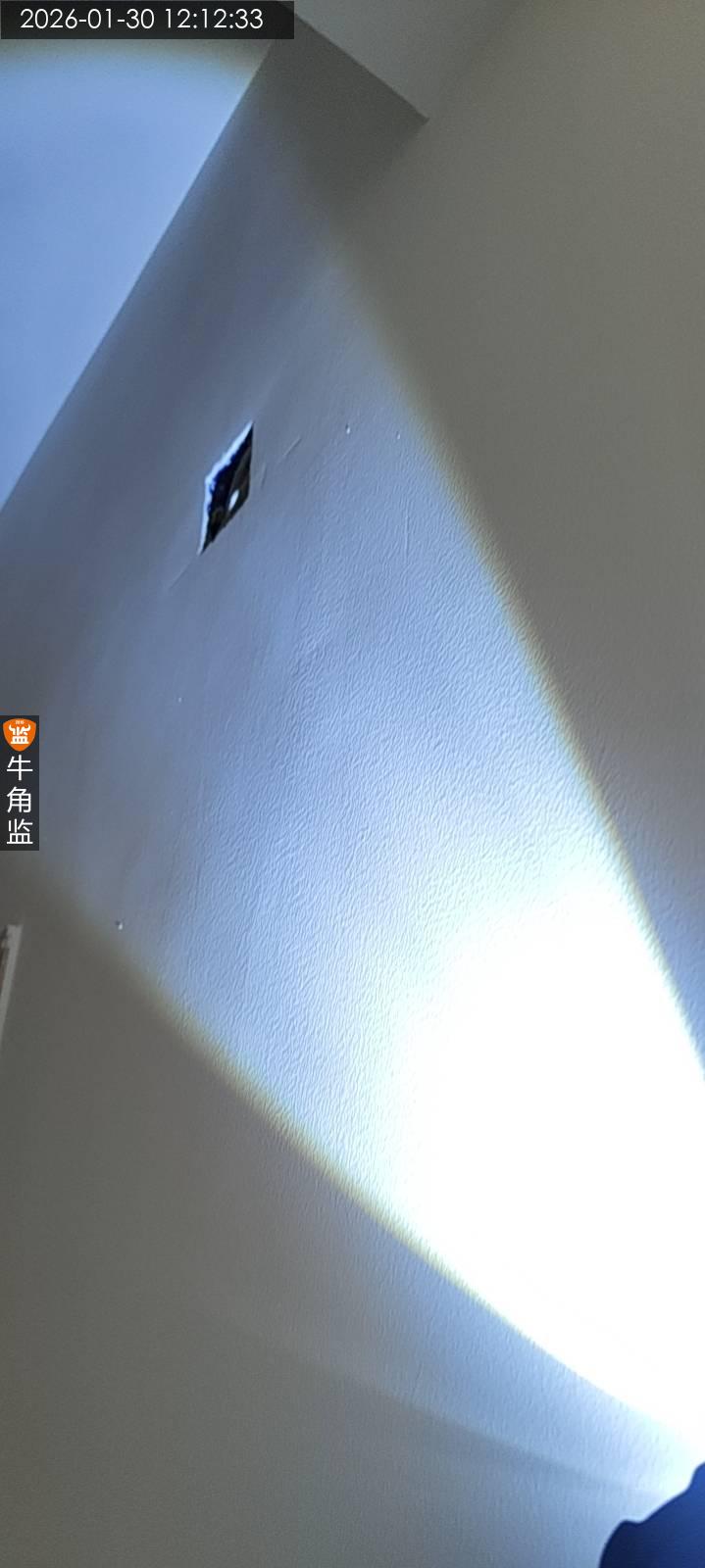

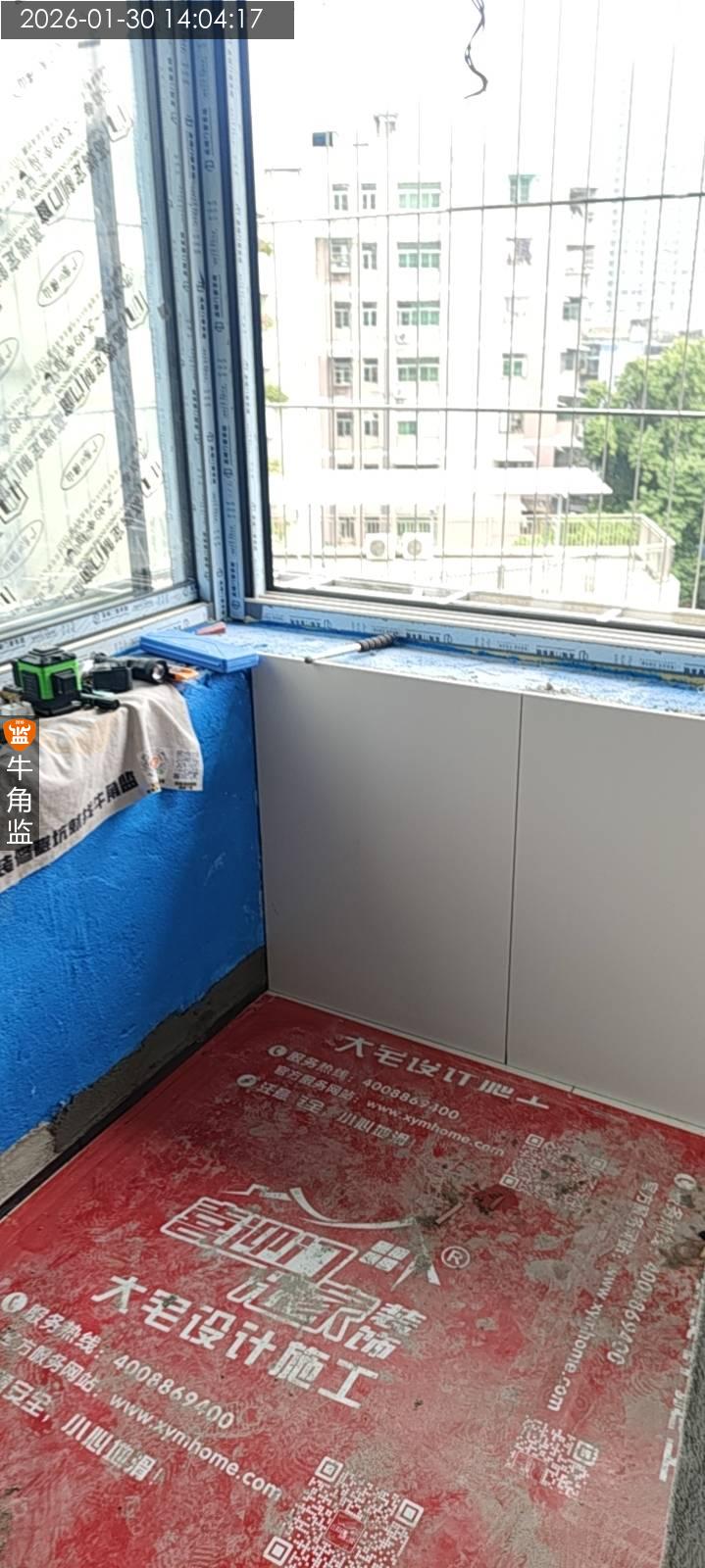

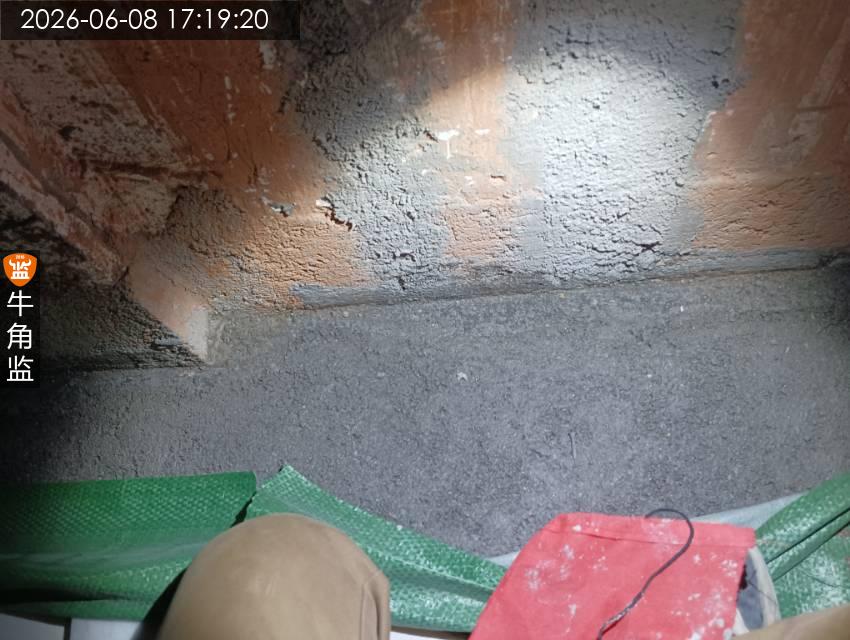

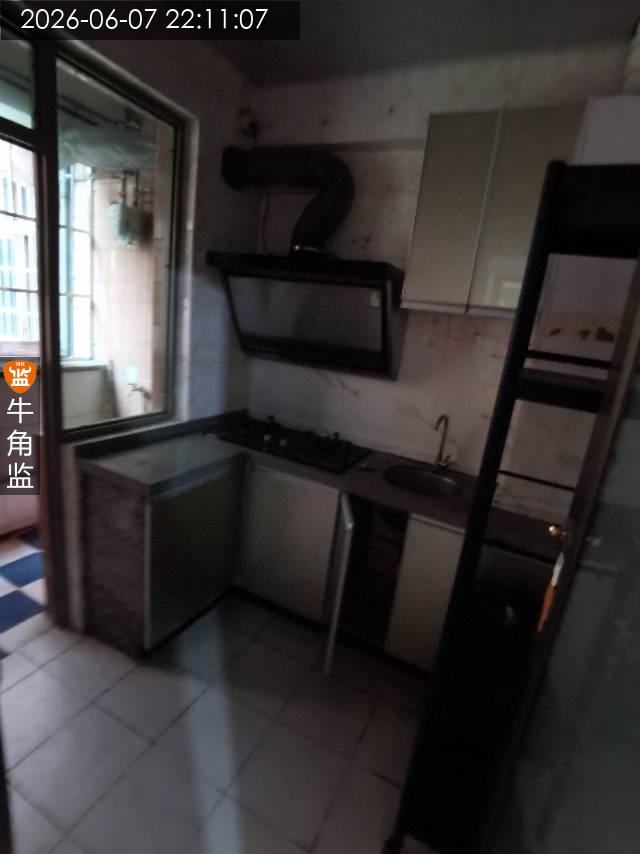

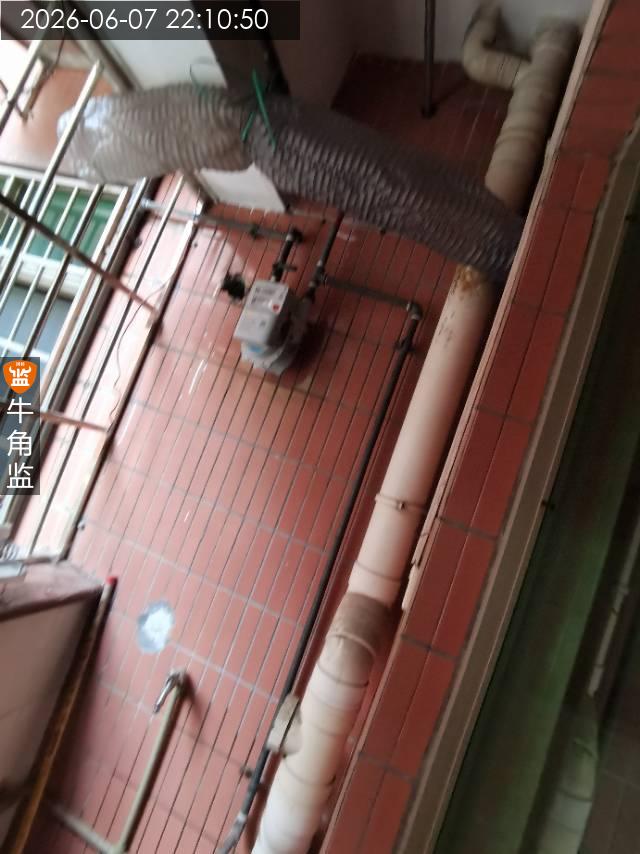

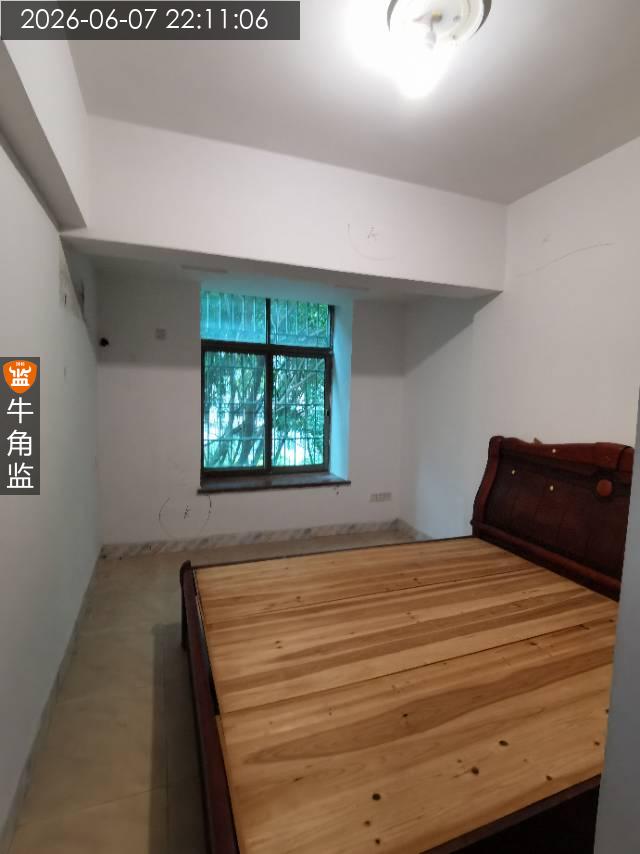

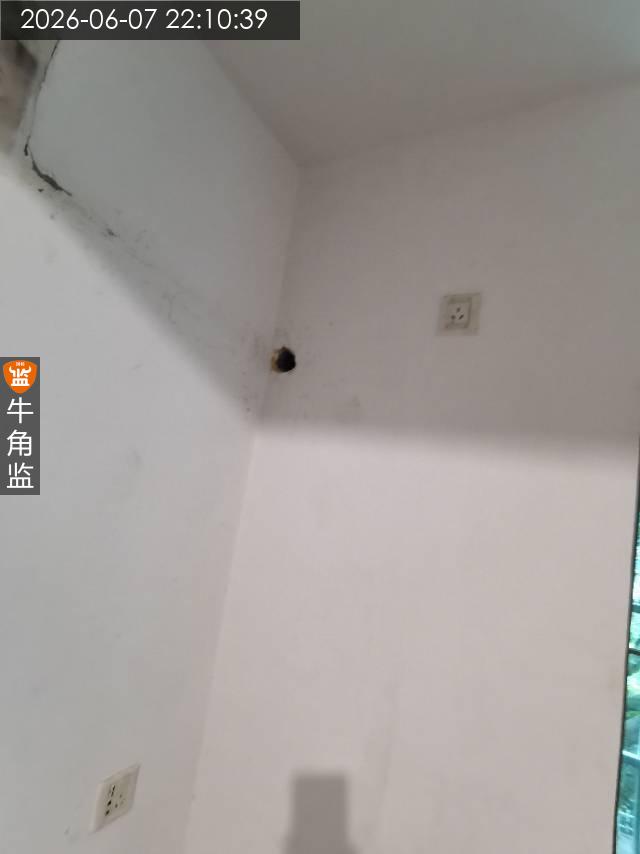

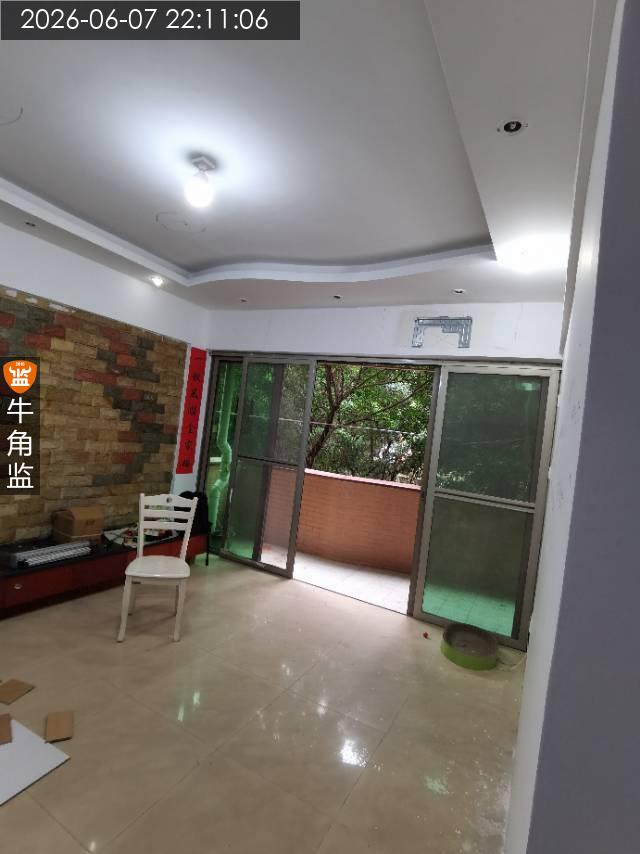

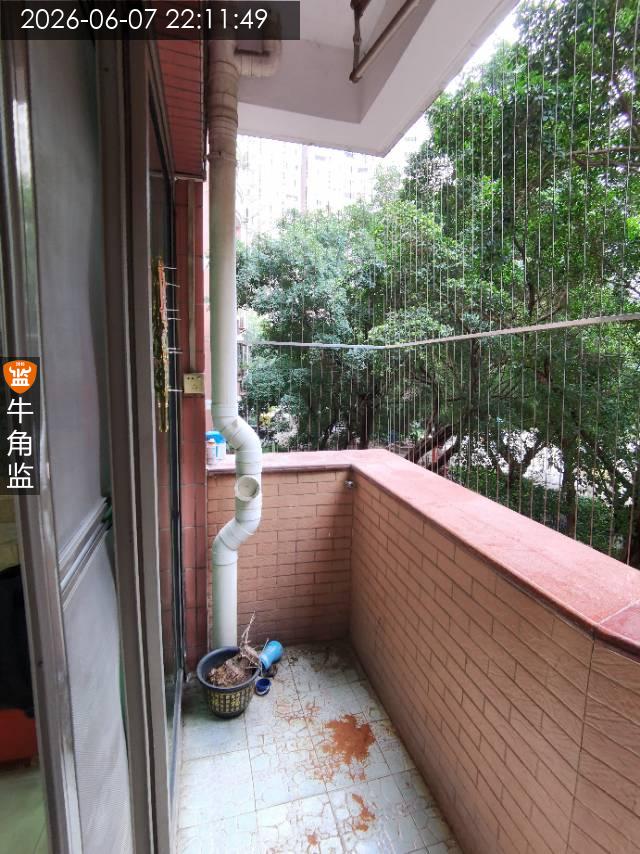

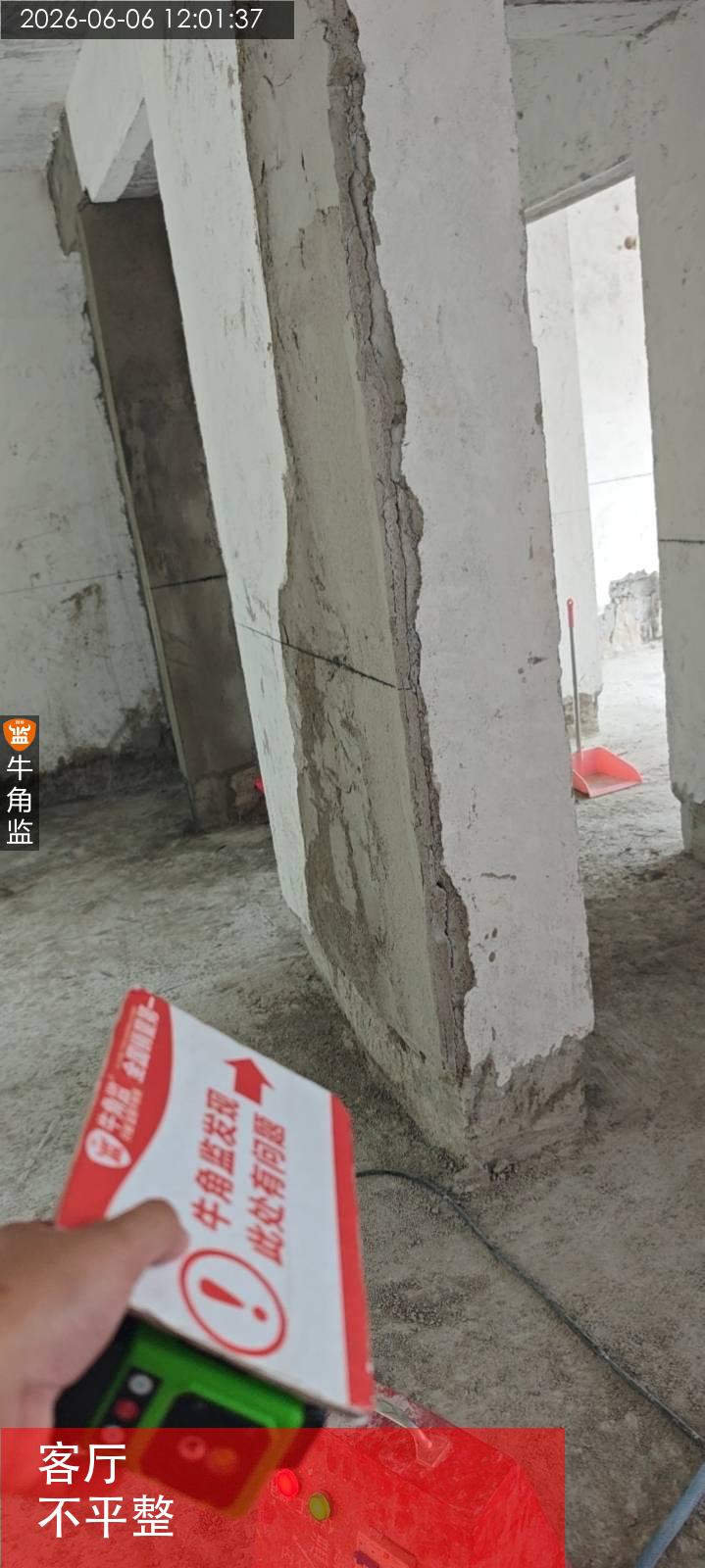

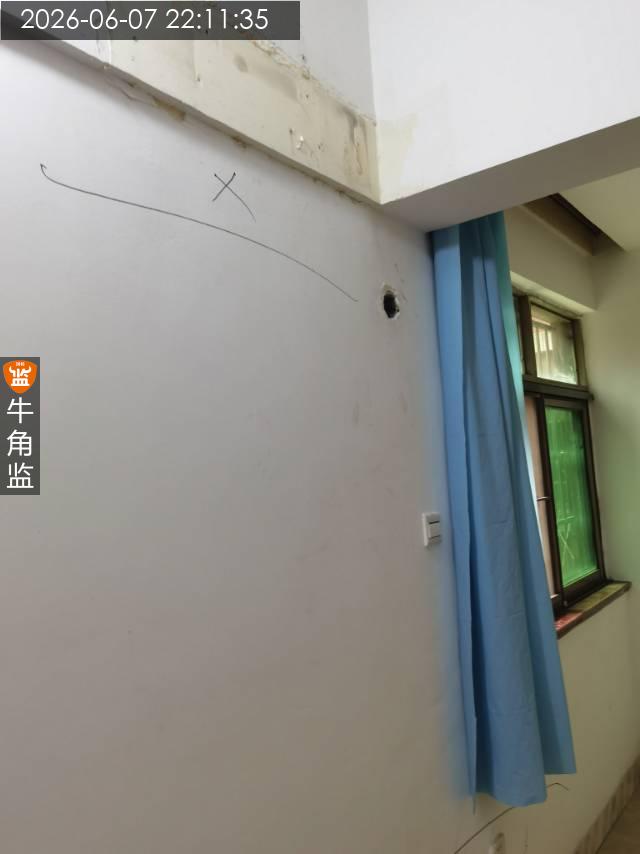

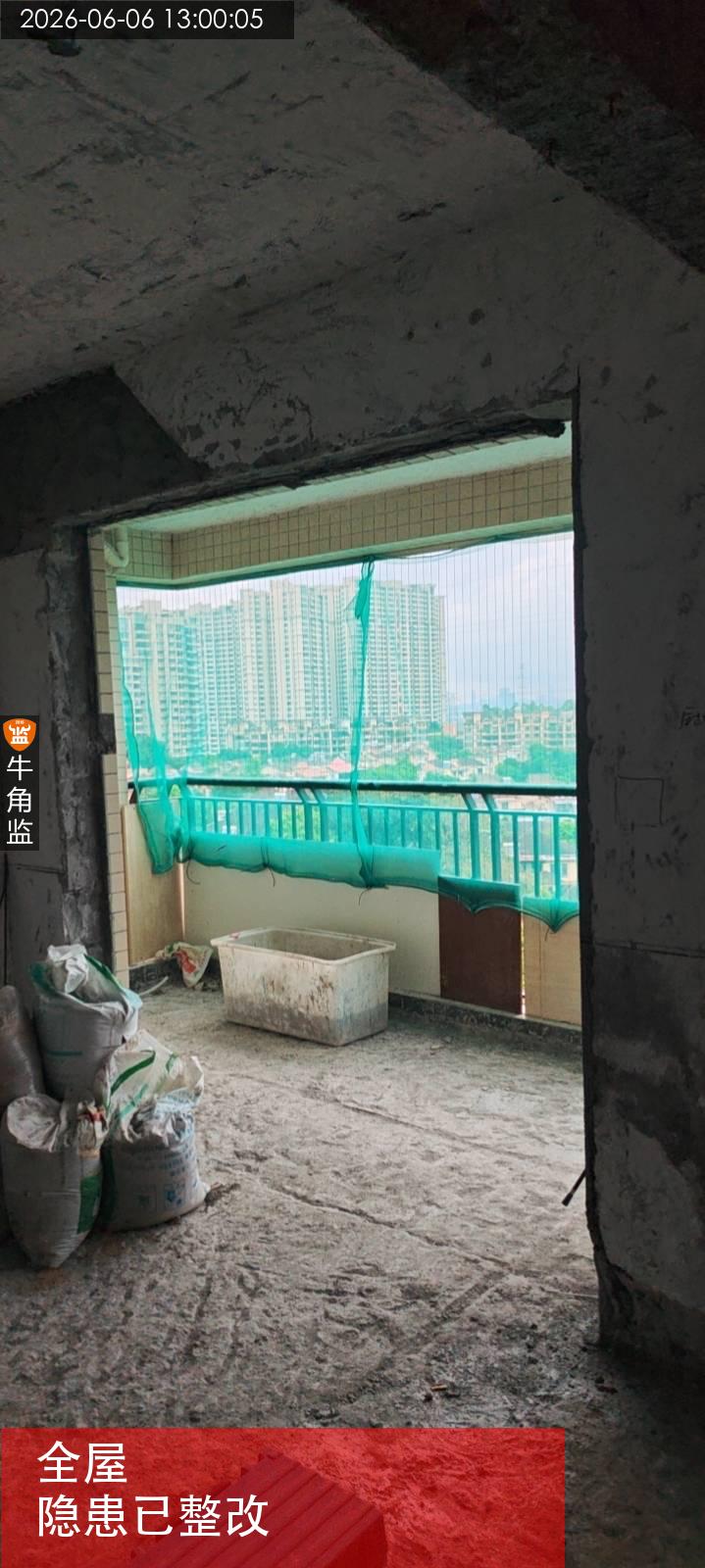

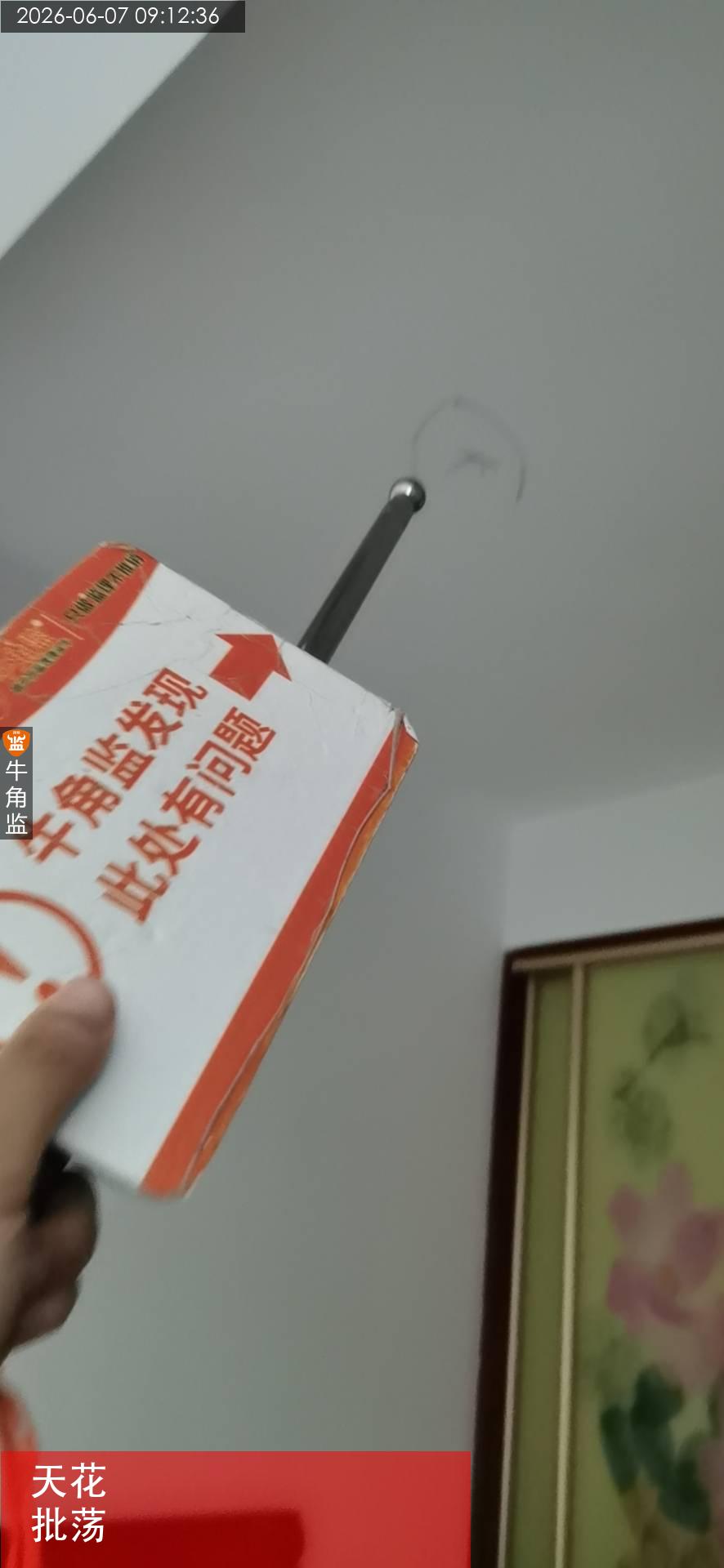

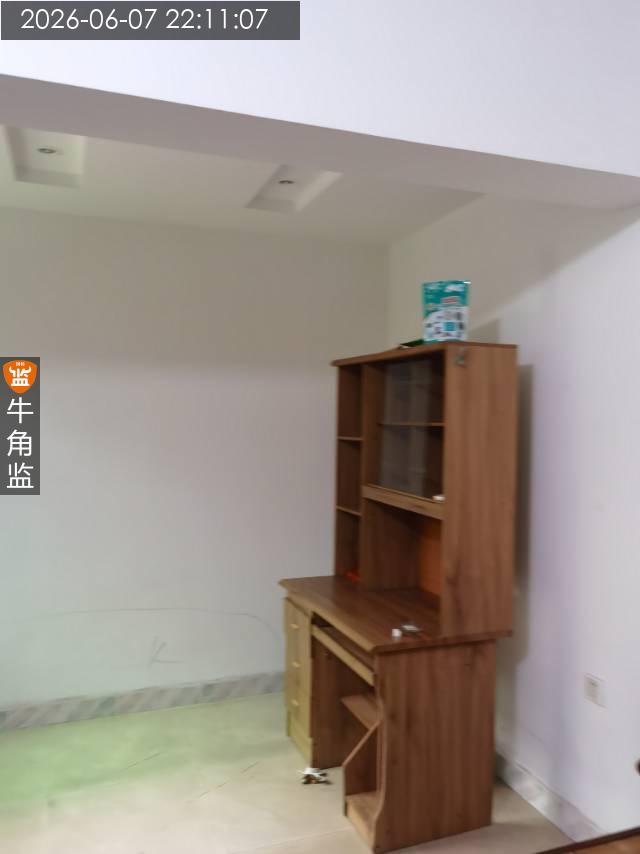

本次施工交底检查情况报告如下 本次检查内容及往期隐患整改情况 1、现场对接施工工艺,交接施工要求,施工方三人。 2、现场对接施工配合符合。 往期问题 前问题注意处理 本次发现问题,整改建议及注意事项 1、现场对接批荡空鼓位置。 ;整改建议:需要切割再拆除重新抹灰修复。以及新墙位置旧批荡需要局部拆除。 2、天花批荡空鼓问题对接。 ;整改建议:切割拆除,后期使用找平腻子直接批。不需要使用水泥沙抹灰。 3、阳台现场已提醒施工注意做好围蔽网施工。 施工建议 墙地砖拆除到原结构面。下水地漏注意临时密封处理。总水注意关闭避免渗漏到楼下。注意承受结构不可破坏以及主排水。不可使用大风炮进行打拆。配备好临时电箱灭火器。

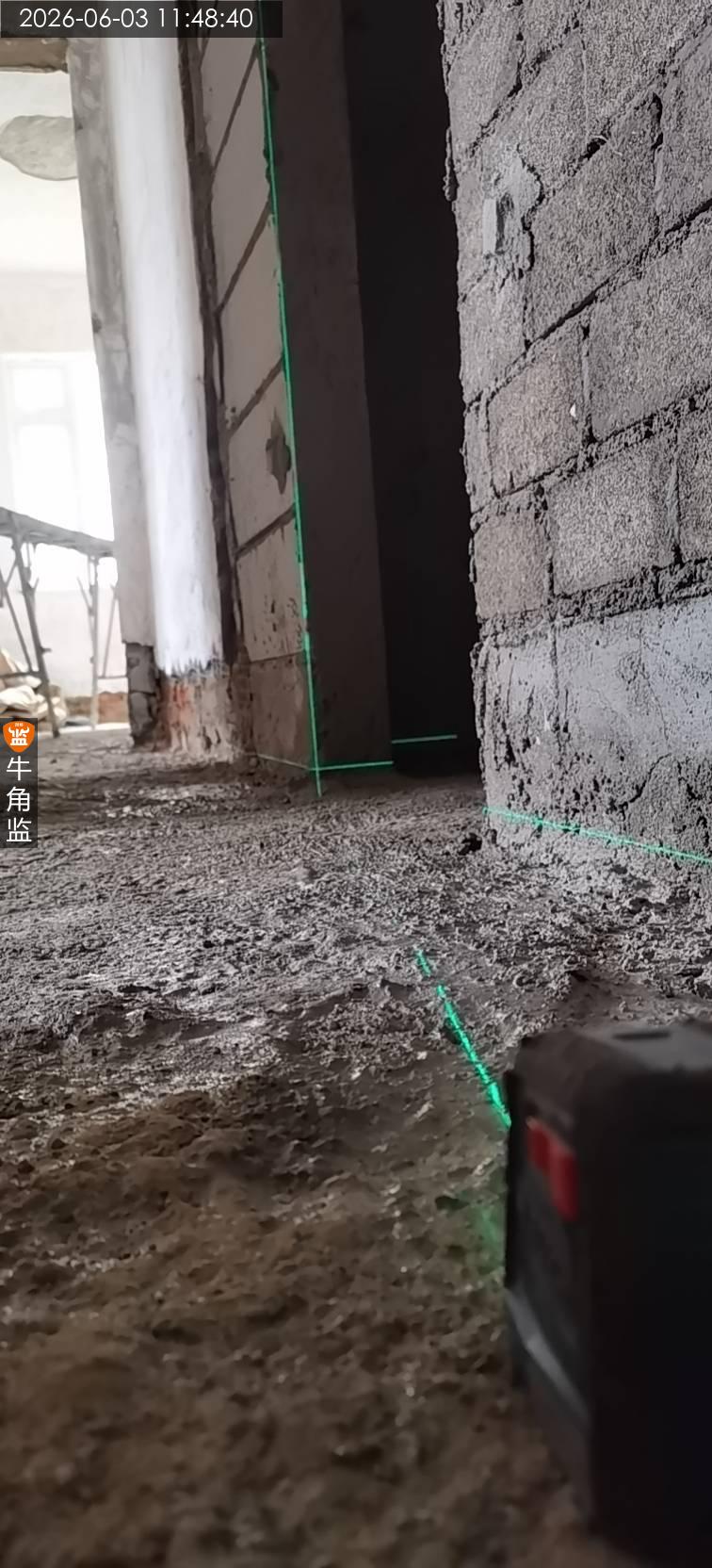

2026-06-07
番禺雅居********1707
设 计 师:未知
施工队长:未知
工地面积:106.00㎡
装修总价:0.00
本次评价:D
本次评语:

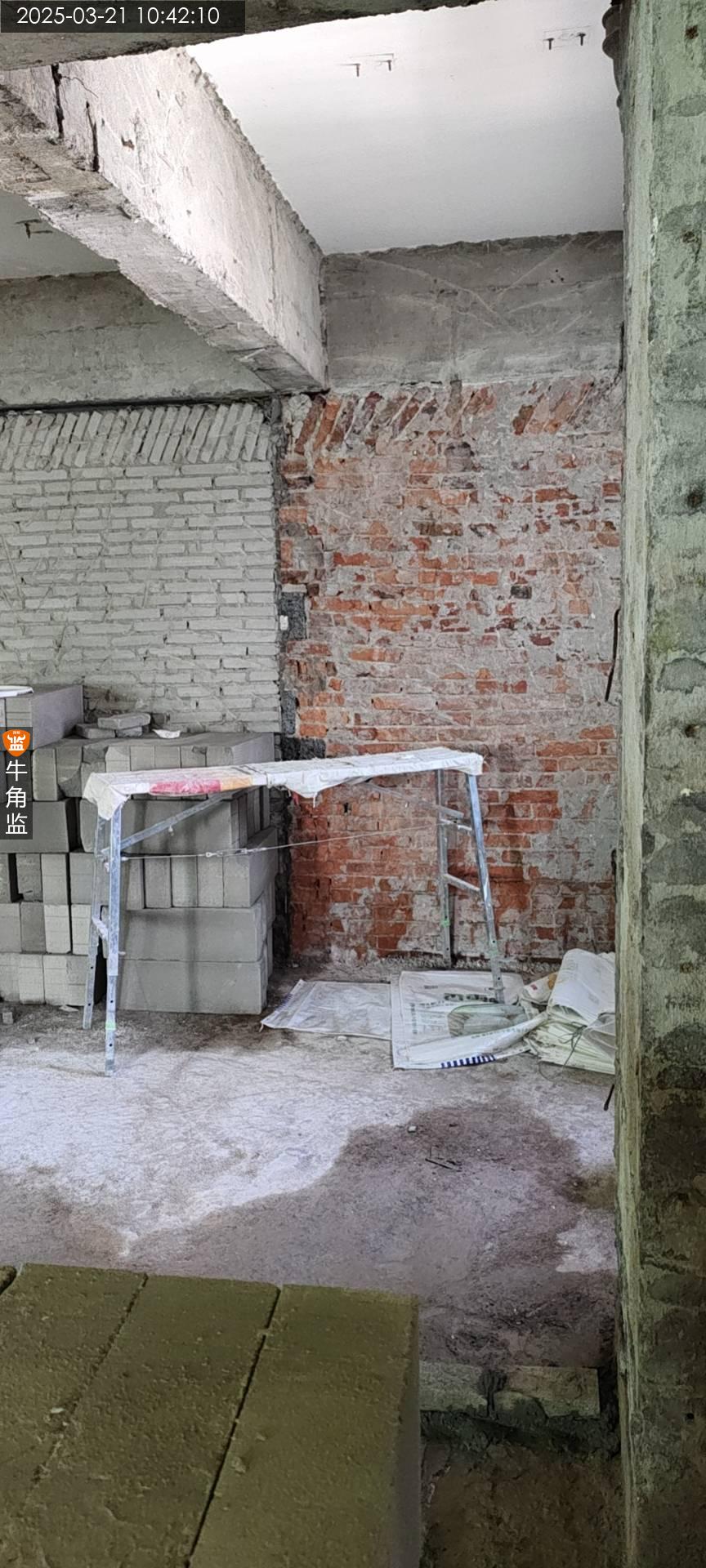

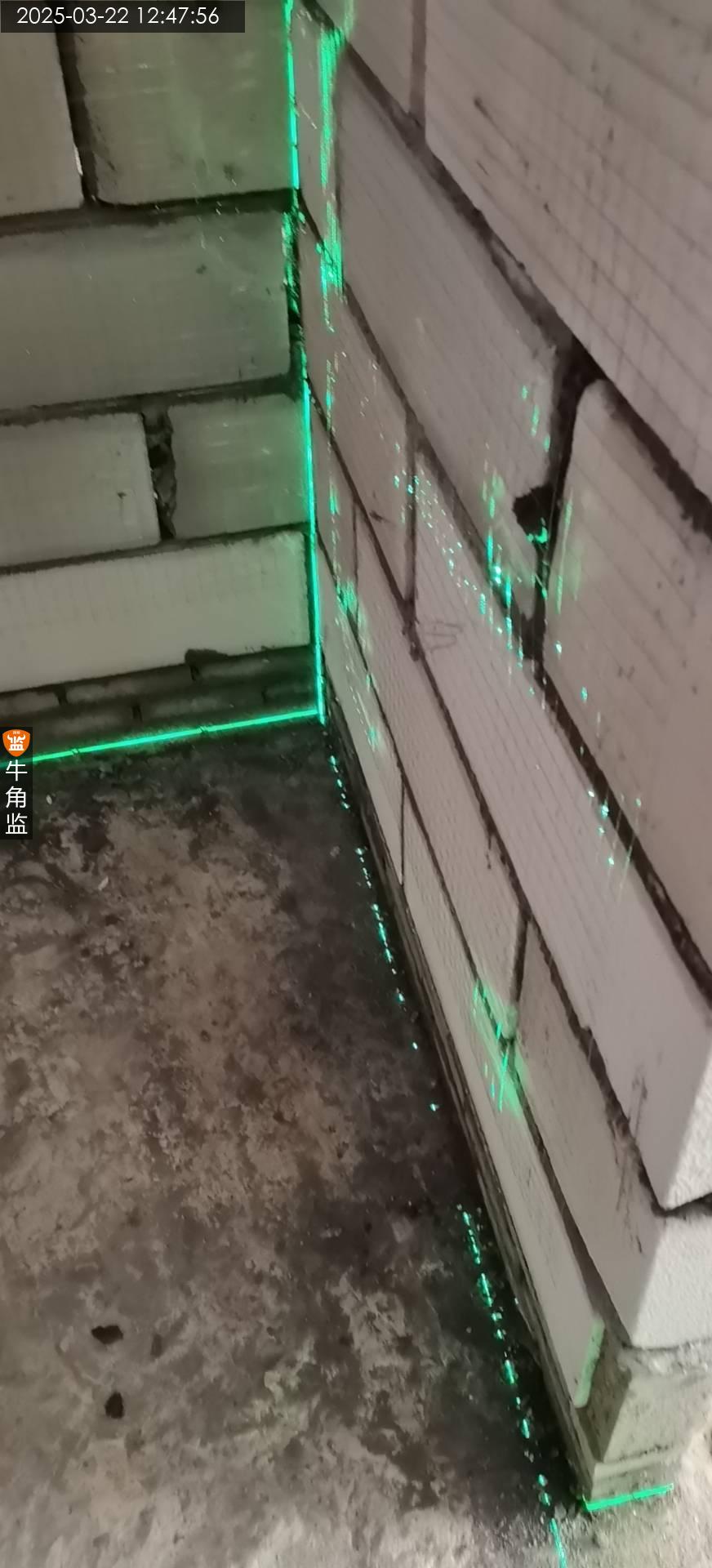

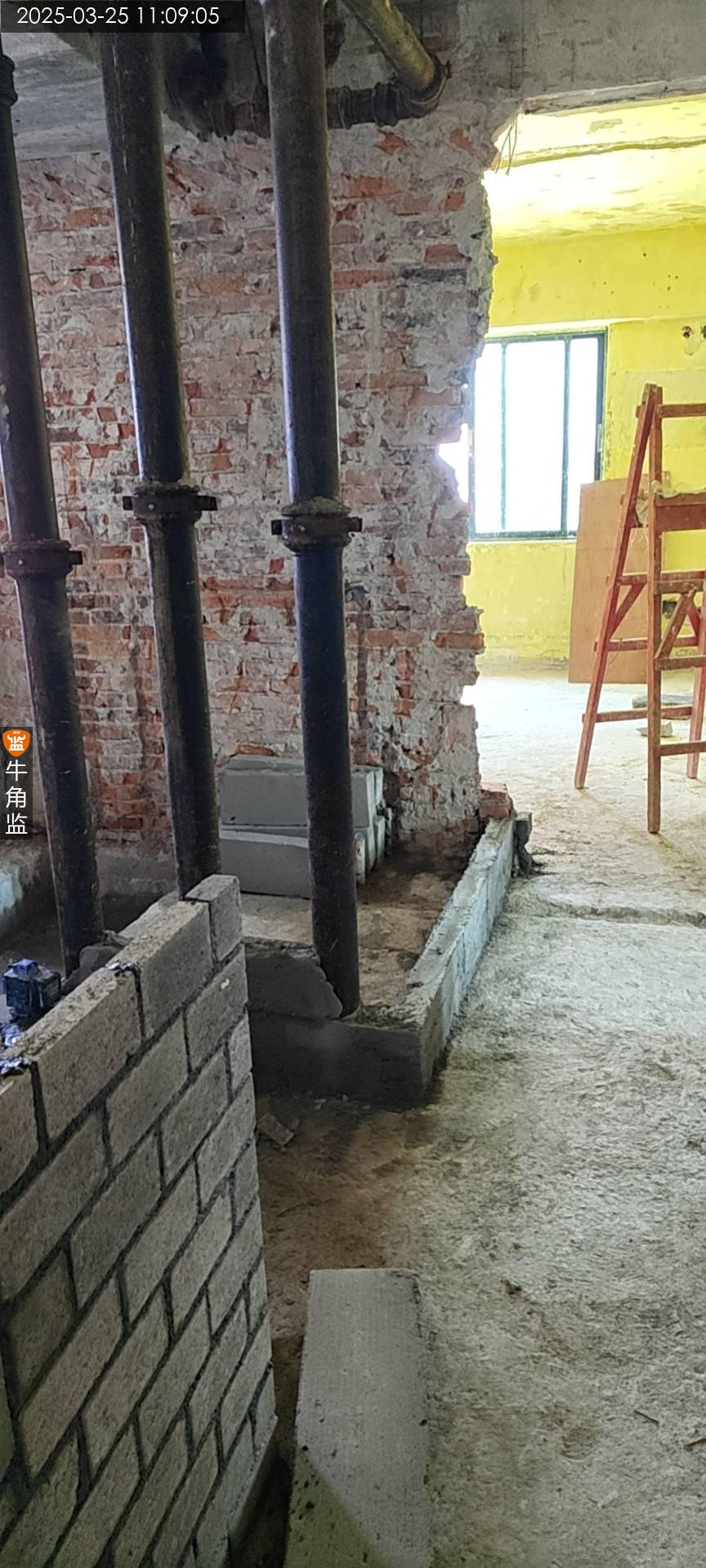

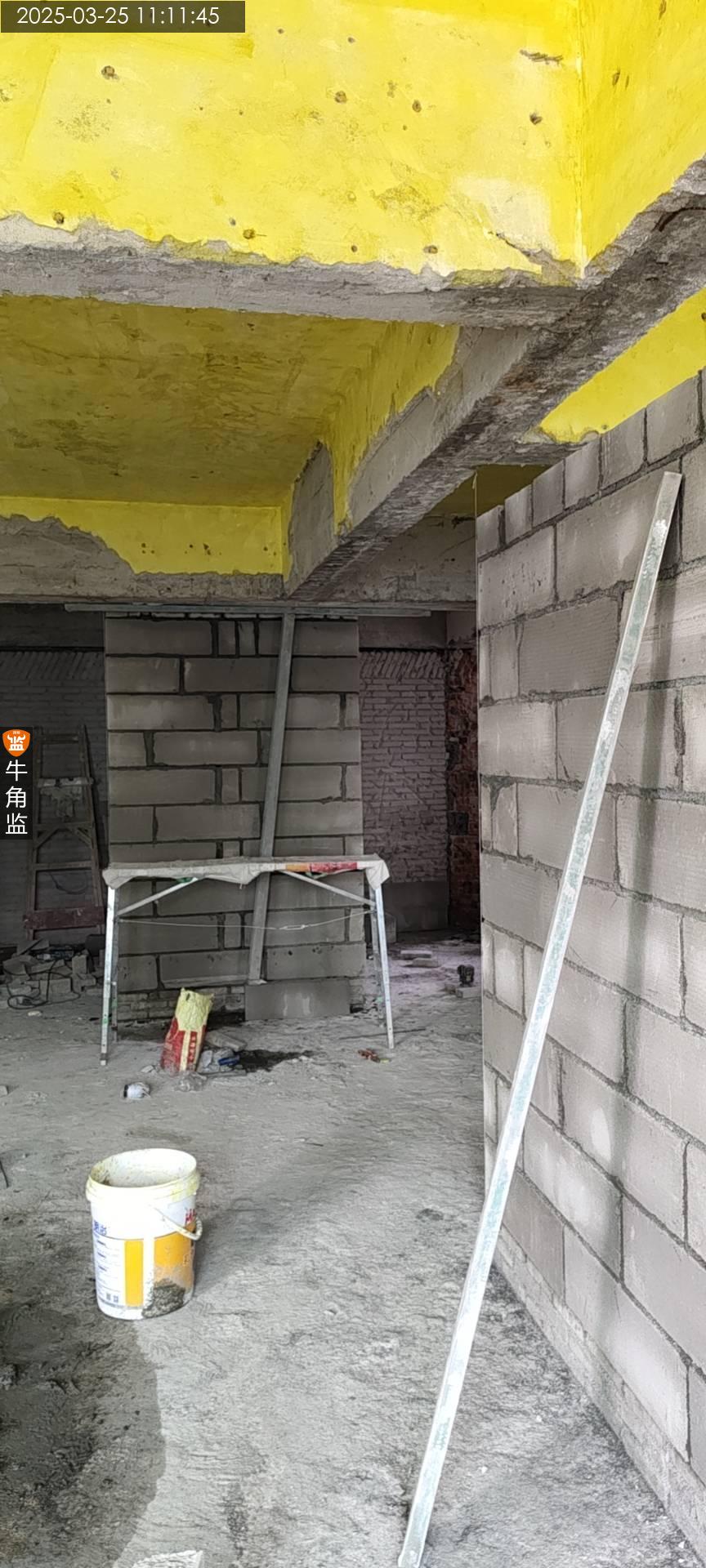

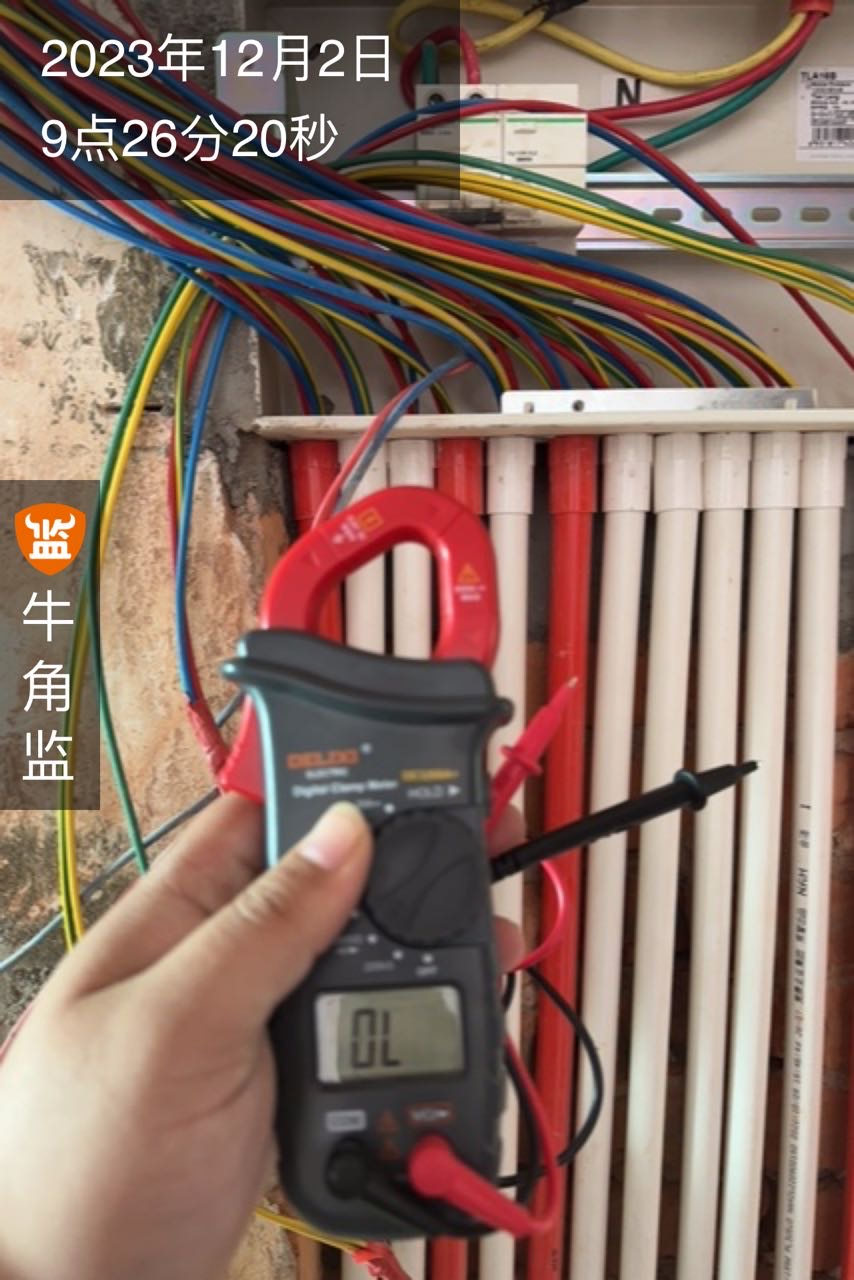

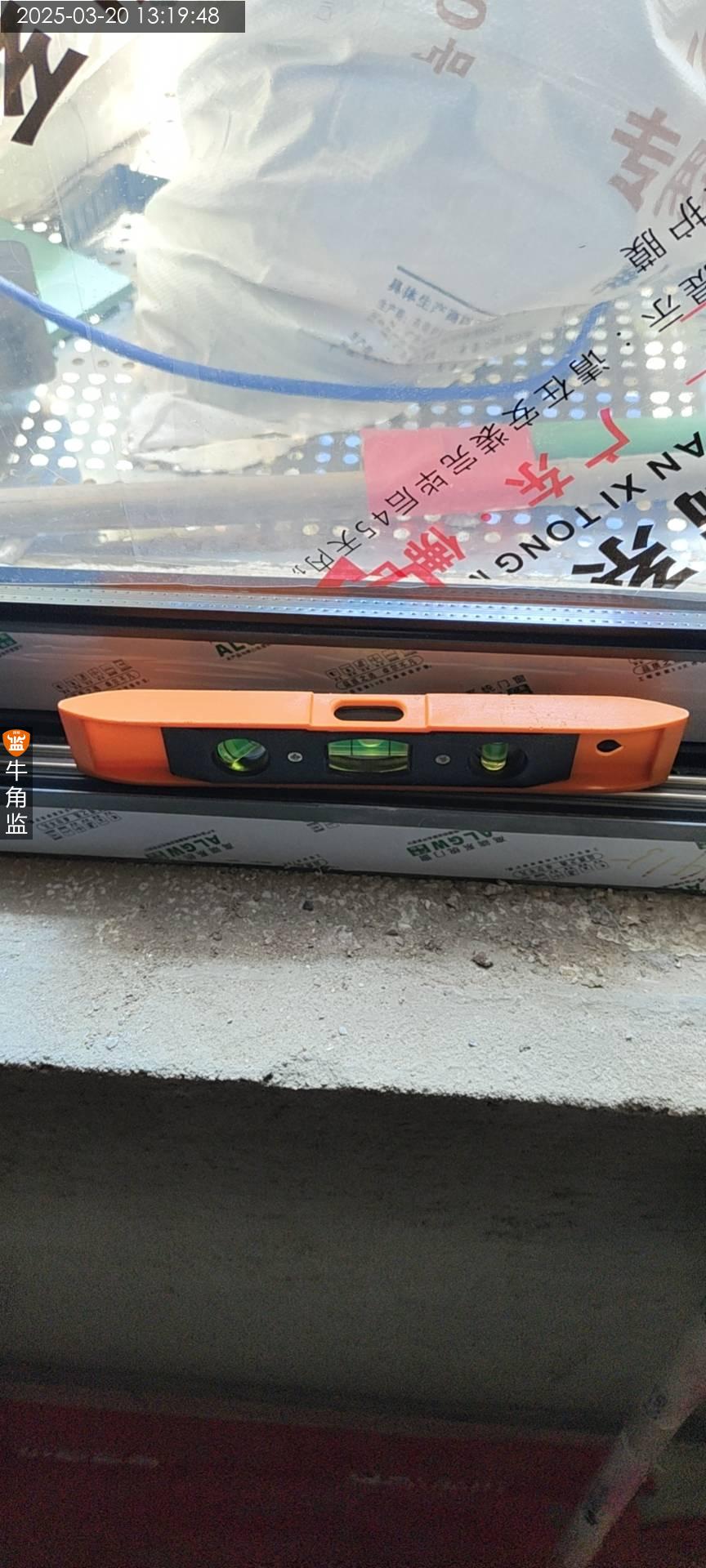

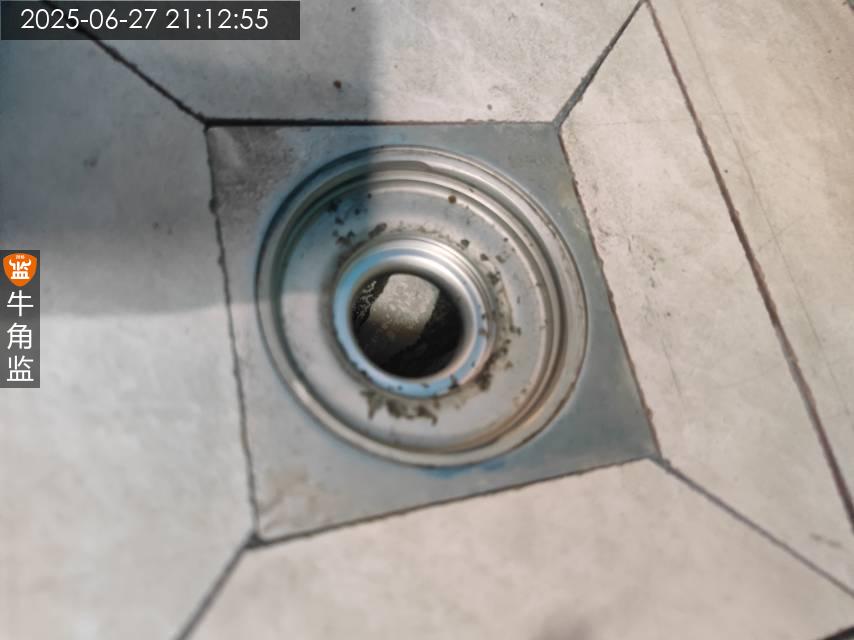

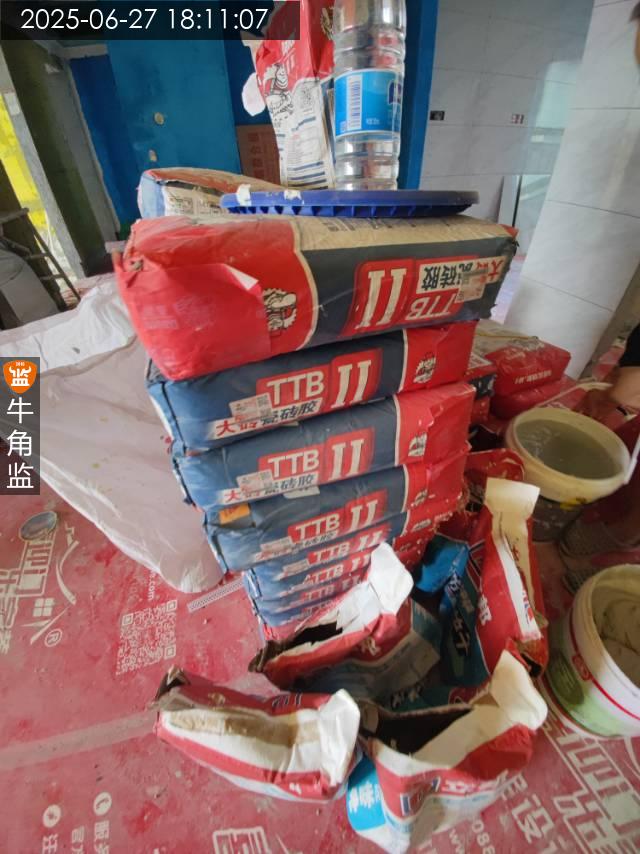

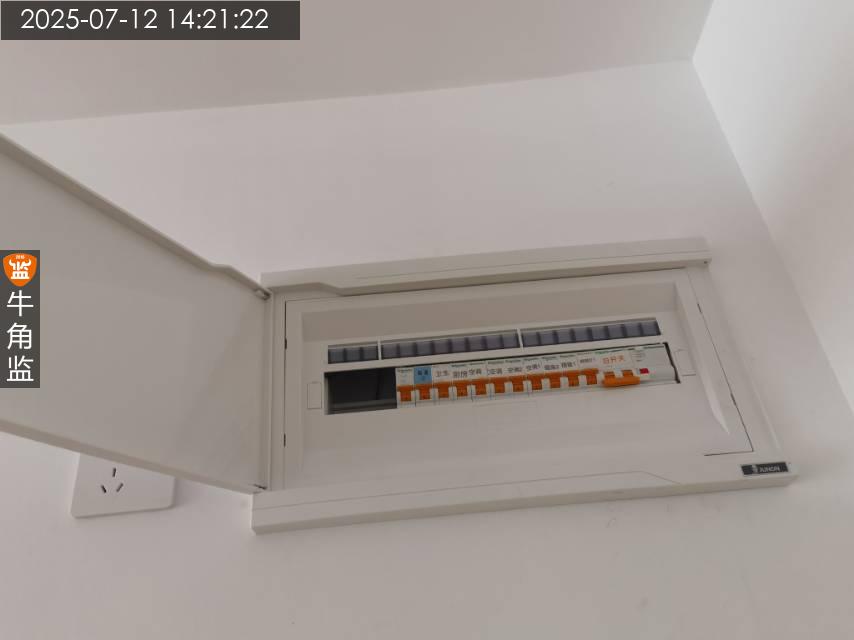

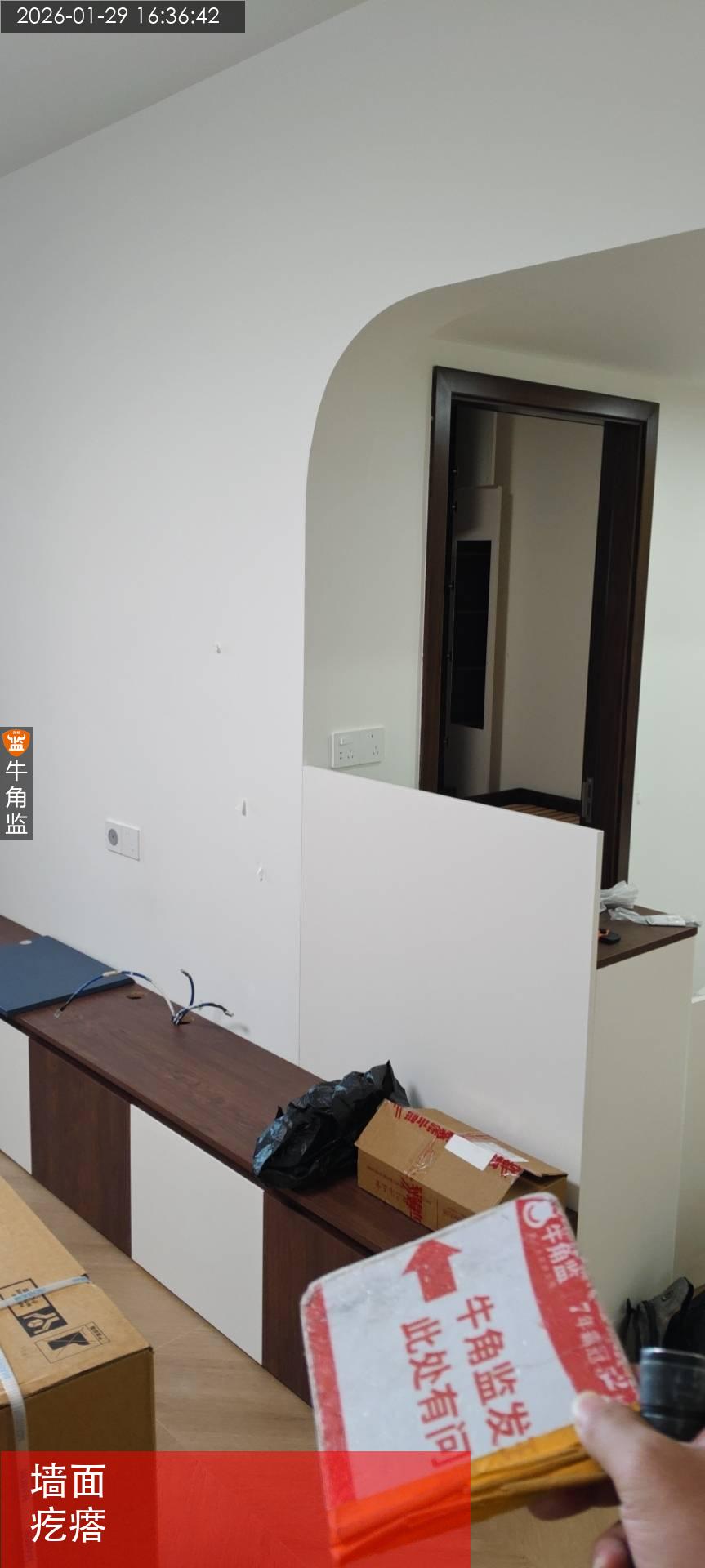

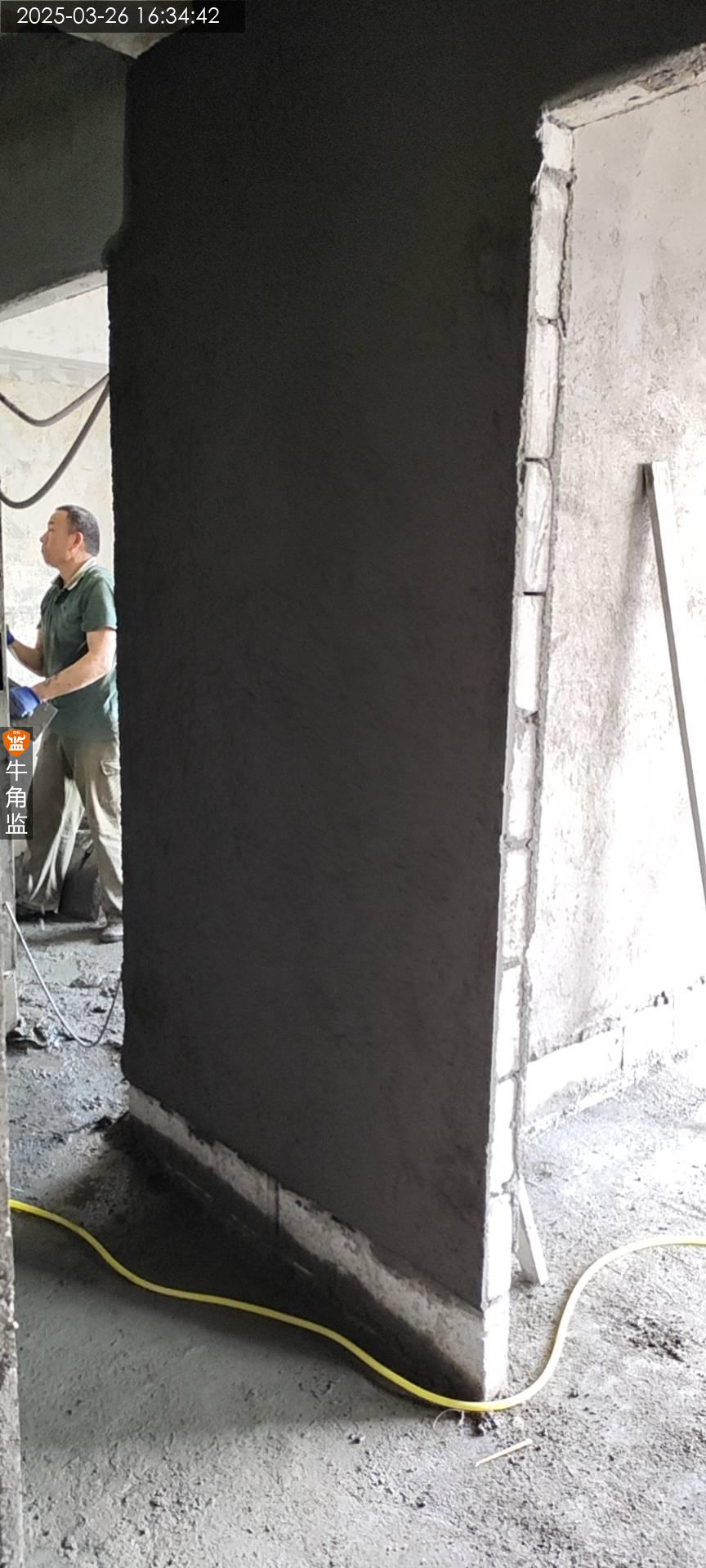

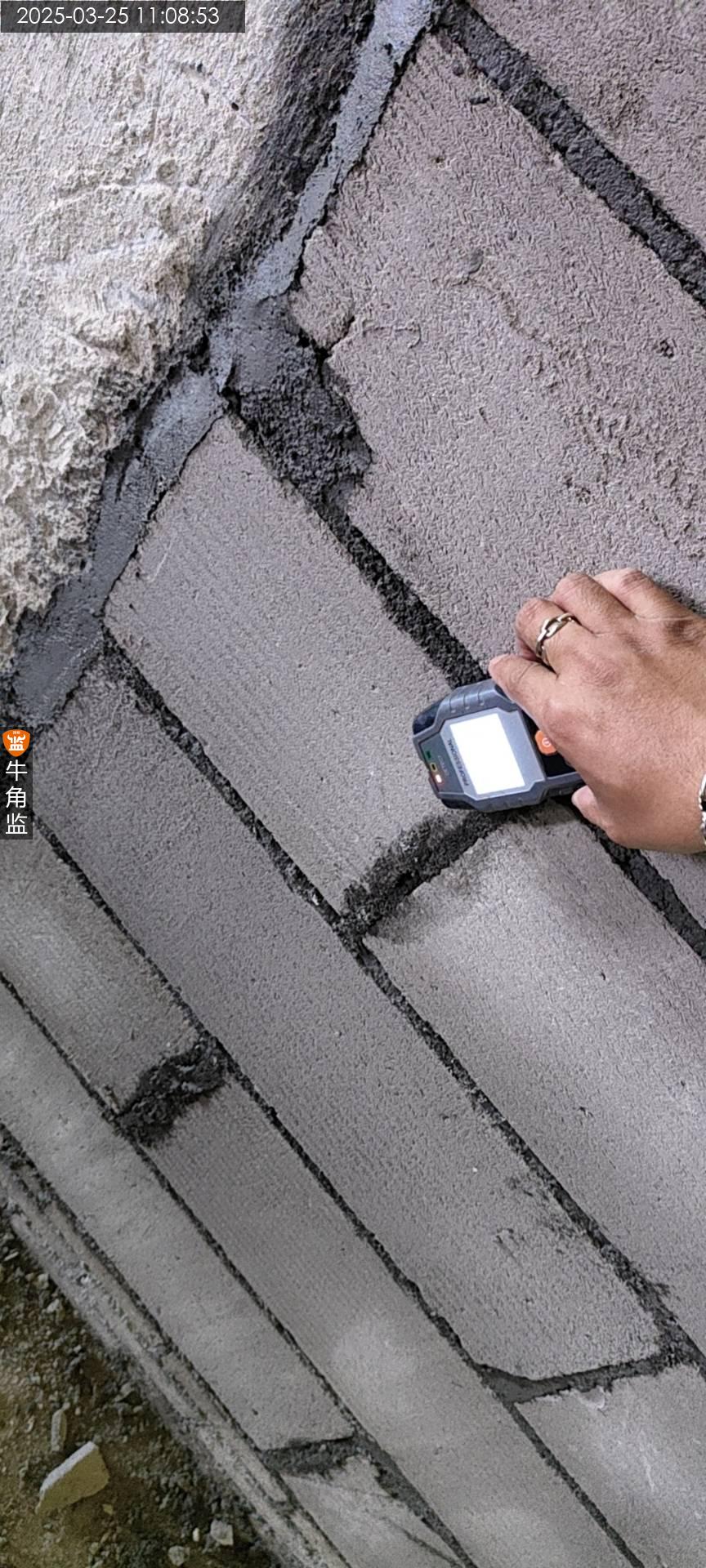

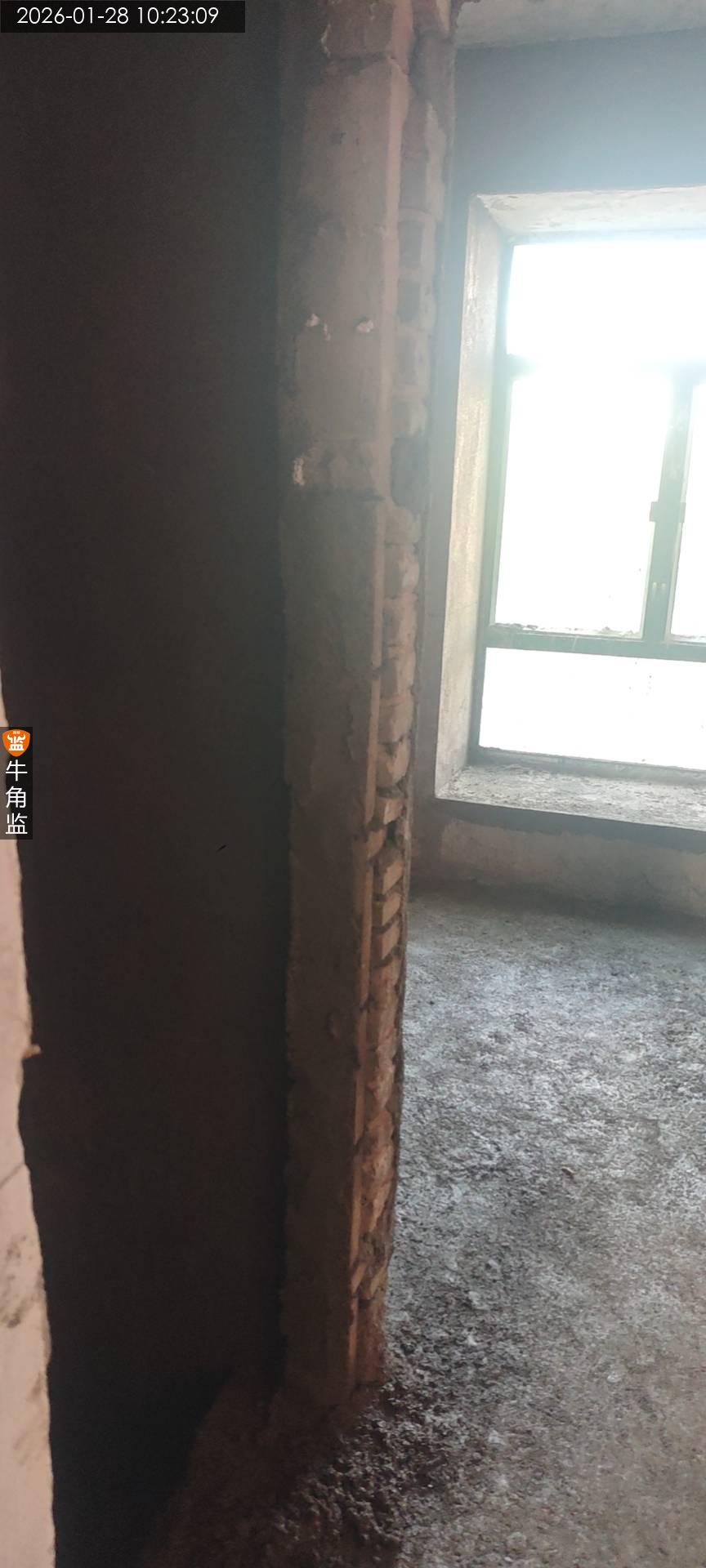

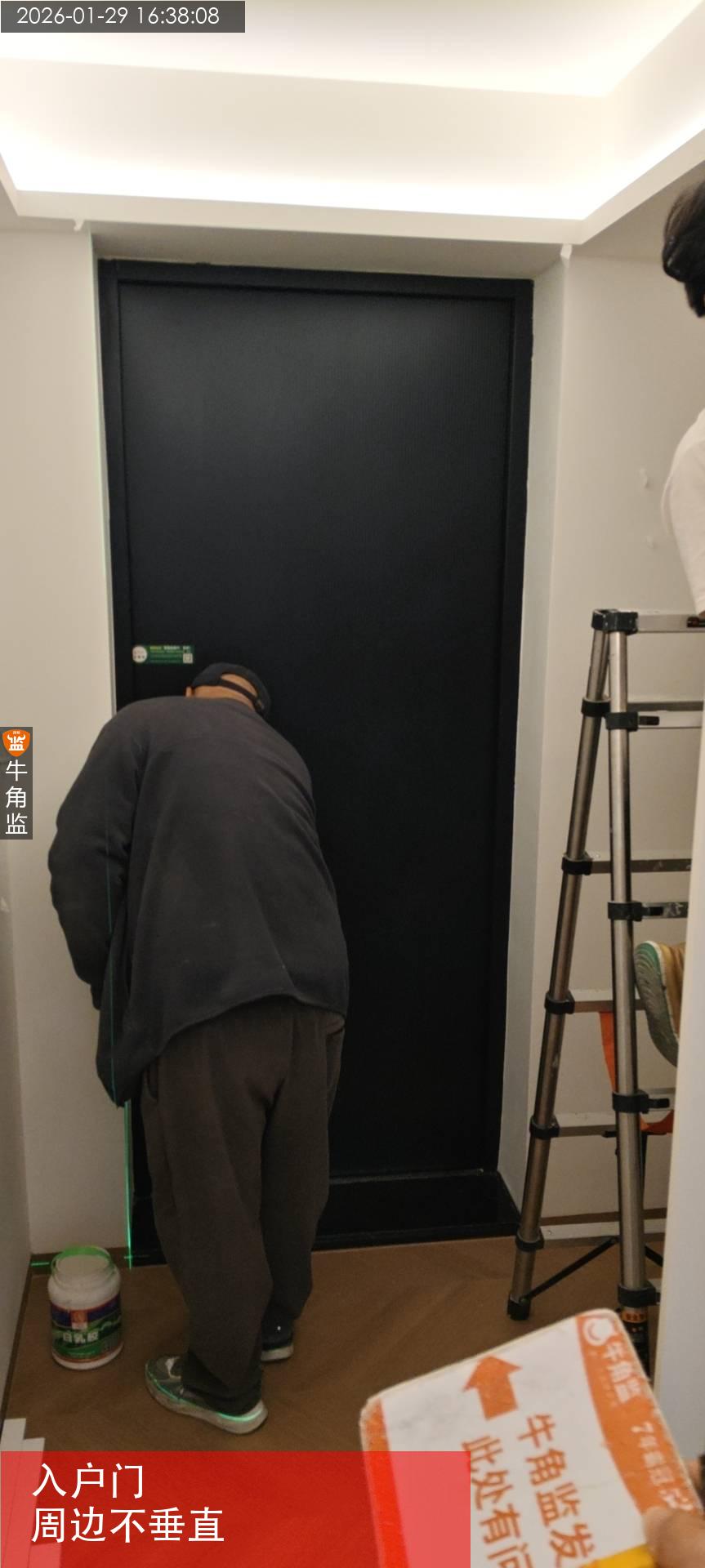

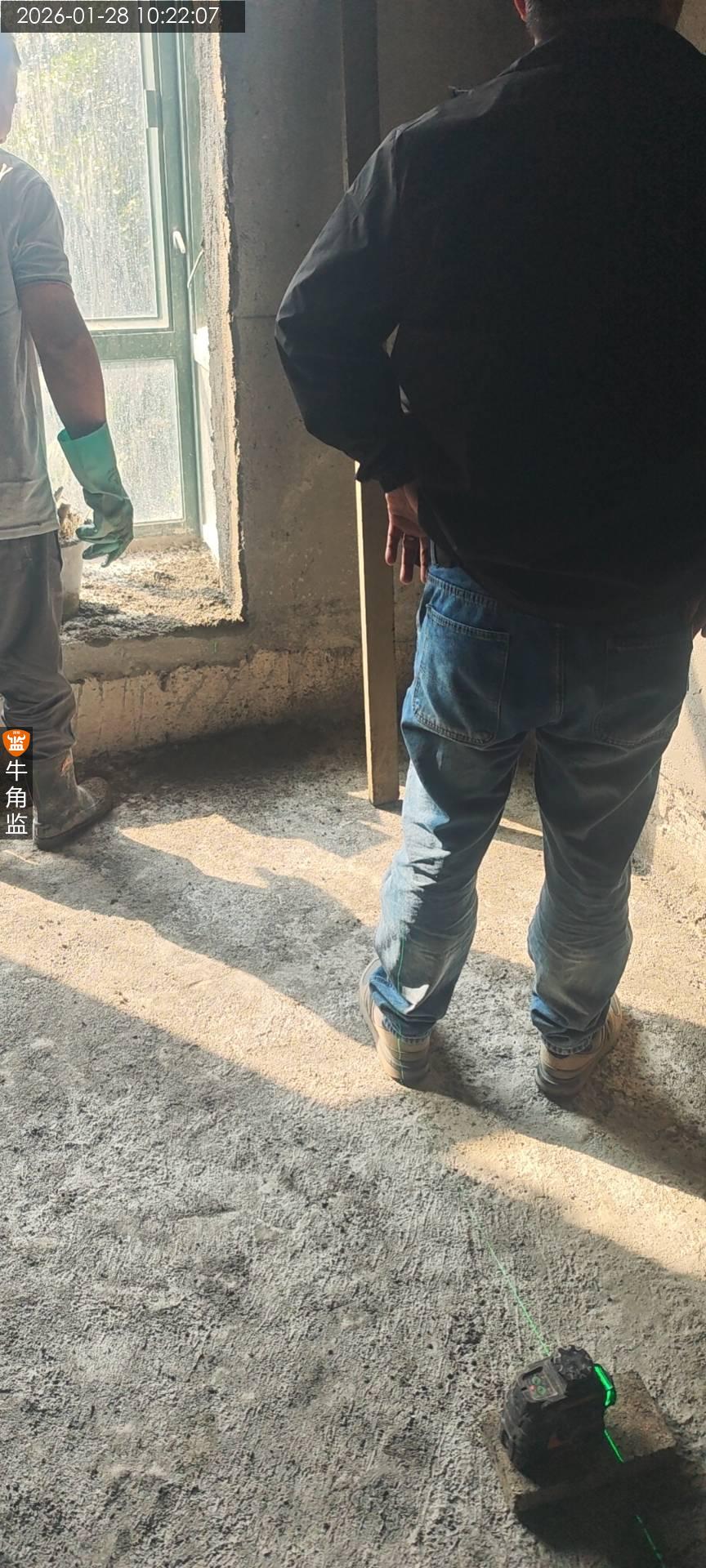

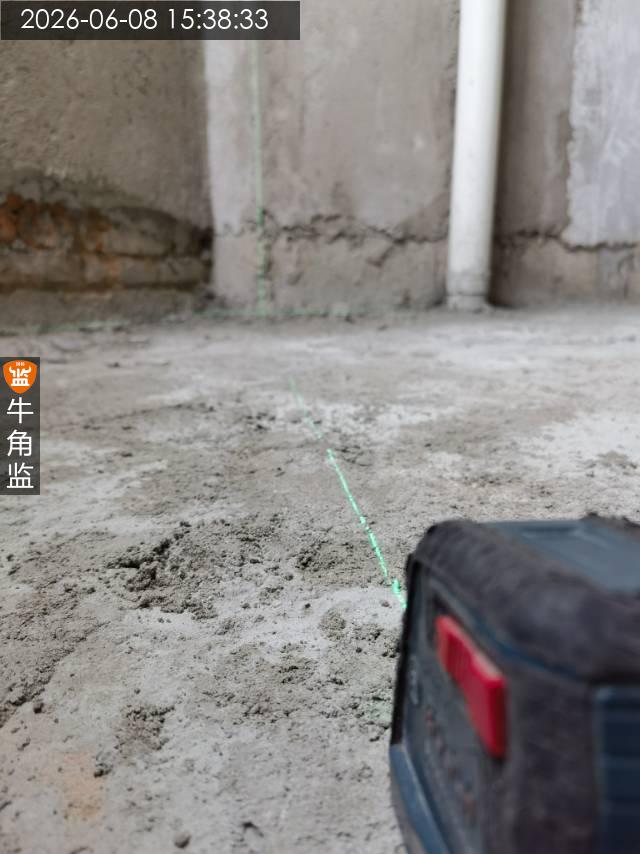

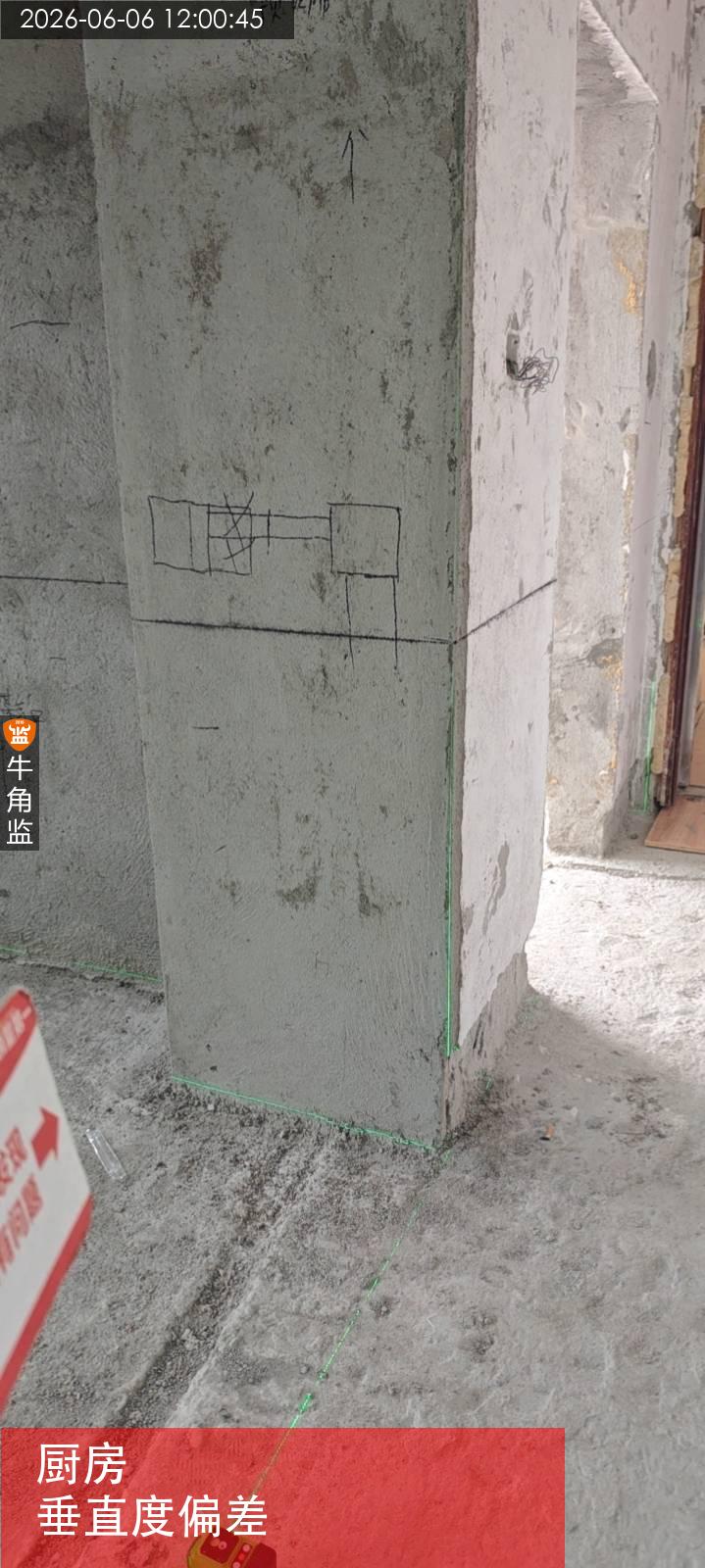

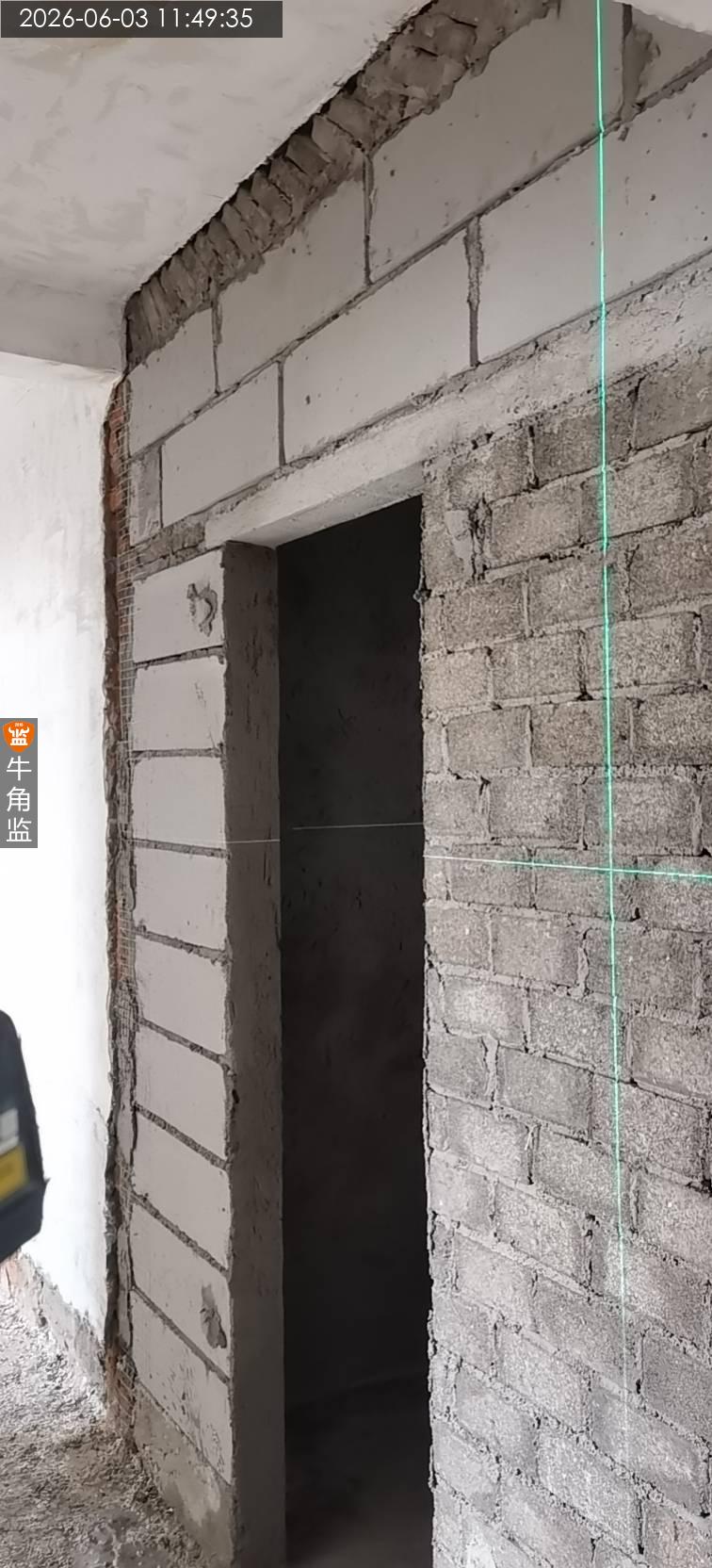

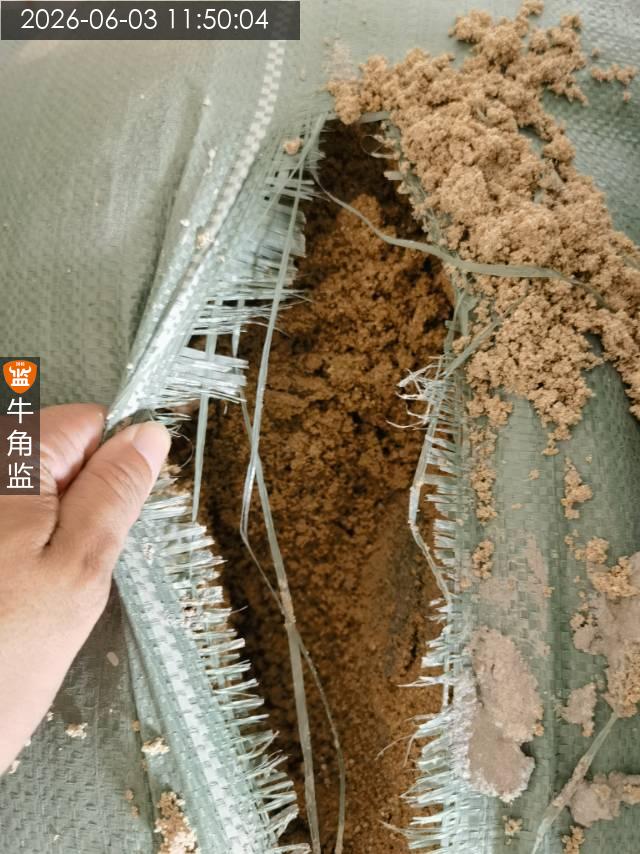

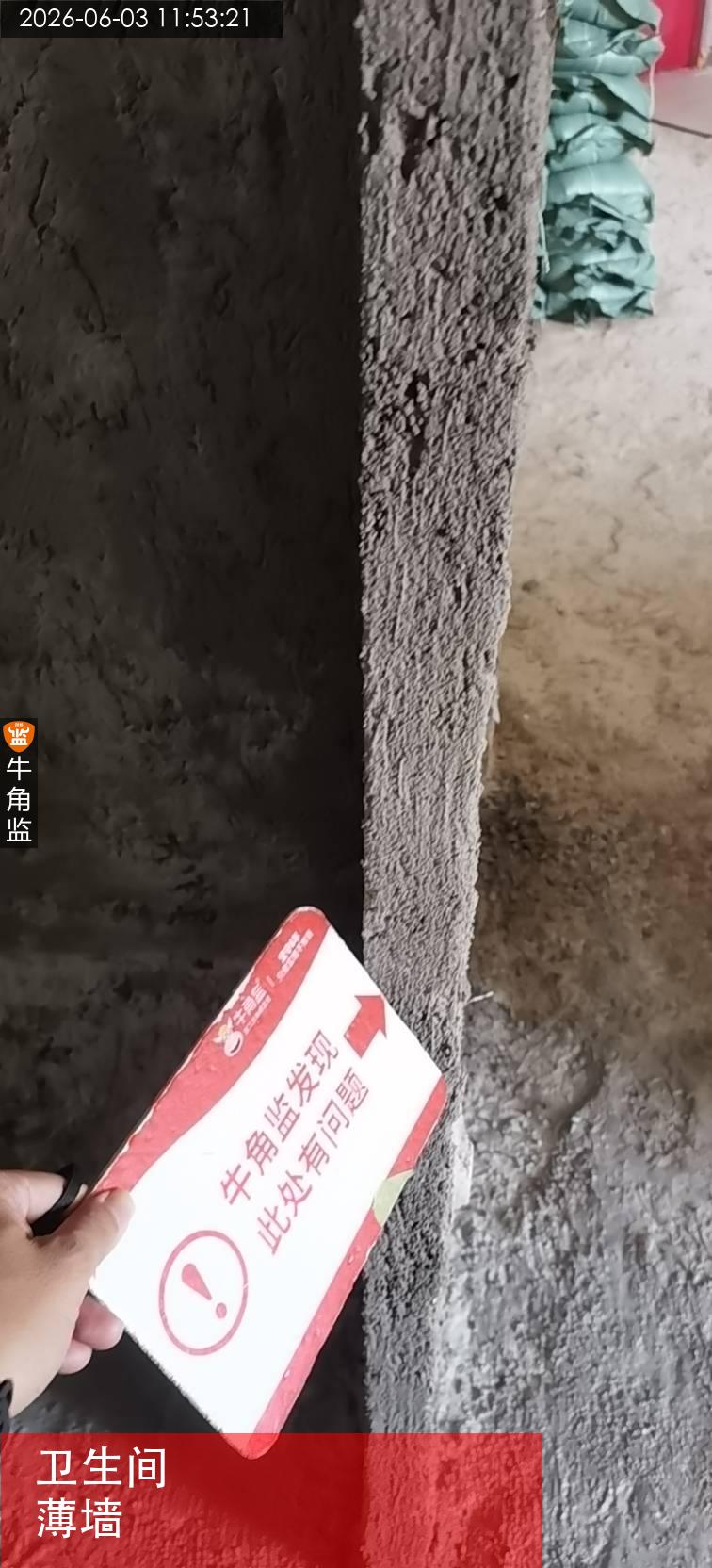

本次检查砌筑施工情况如下 1、现场往期问题未整改项需施工方进行跟进处理 2、检查全屋垂直度情况,垂直度偏差较大,需注意进行跟进处理 3、现场无人员施工,定水电位以及沟通施工要求以及注意事项。 存在问题 1、现场厨房位置以及猫舍位置垂直度偏差较大,需注意进行调整;整改建议:扇灰进行整体调整,确保垂直度符合要求,确保后期安装柜子无大小缝 2、现场客厅立柱以及卫生间墙面平整度存在偏差;整改建议:需进行修补平整,确保垂直度以及方正度符合要求 水电施工注意事项 1 水路拐角处使用水件连结 2 沉箱处水管不可悬空承重,水管不可从门槛进,水管不可穿反坎。 3 水电管不可同槽 4 水电交叉处电管压水管 5 电路回路配置与用电方案匹配 6 水管交叉处须设置过桥弯或凿板预埋 7 穿线量电线总截面积(包括绝缘外皮)不应超过管内截面积的40%(不可超过管径的40%) 8 弱电单管单线 9 线管与底盒交接处用锁扣连结 10 遇梁,柱子,承重墙,剪力墙需用黄腊管 11 筒灯线,洗手间,厨房灯线需用波纹管保护 12 花洒的出水口要水平保持一致 13 冷热水布置原则左热右冷,上热下冷 14 强弱电交叉处需做锡纸屏蔽 15 强弱线管间距20cm,强电线管之间间距2cm,水管卡码50cm,线管不大于90cm 16 强电与暖气、冷水热水、燃气管道间隔30cm以上 17 地漏离墙边10cm以上,地漏不可放置在瓷砖跨缝处。 18 厨下排水管用75排水管,其他用50排水管 19 排水管需用沉水弯处理 20 如现场需做二排在主排水管交界处做斜三通处理 21 水电开槽需要用切割机切割后开槽,不可直接开槽 22 厨房、阳台用水区电路需走天花布线 23 同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm 24 承重结构不可开横槽,非承重结构水平沟槽长度不大于50cm,开槽深度建议在4公分左右(含批荡层)。
2026-06-06

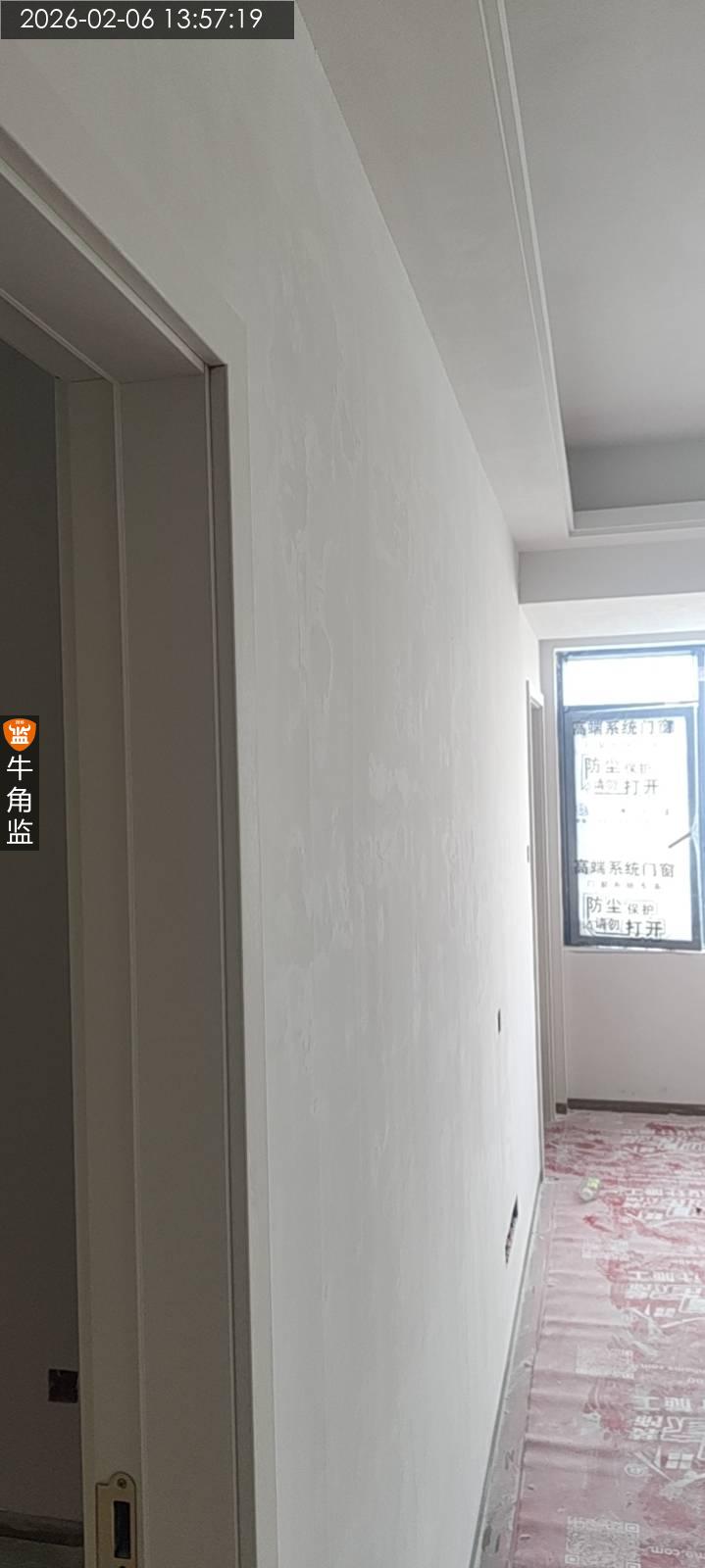

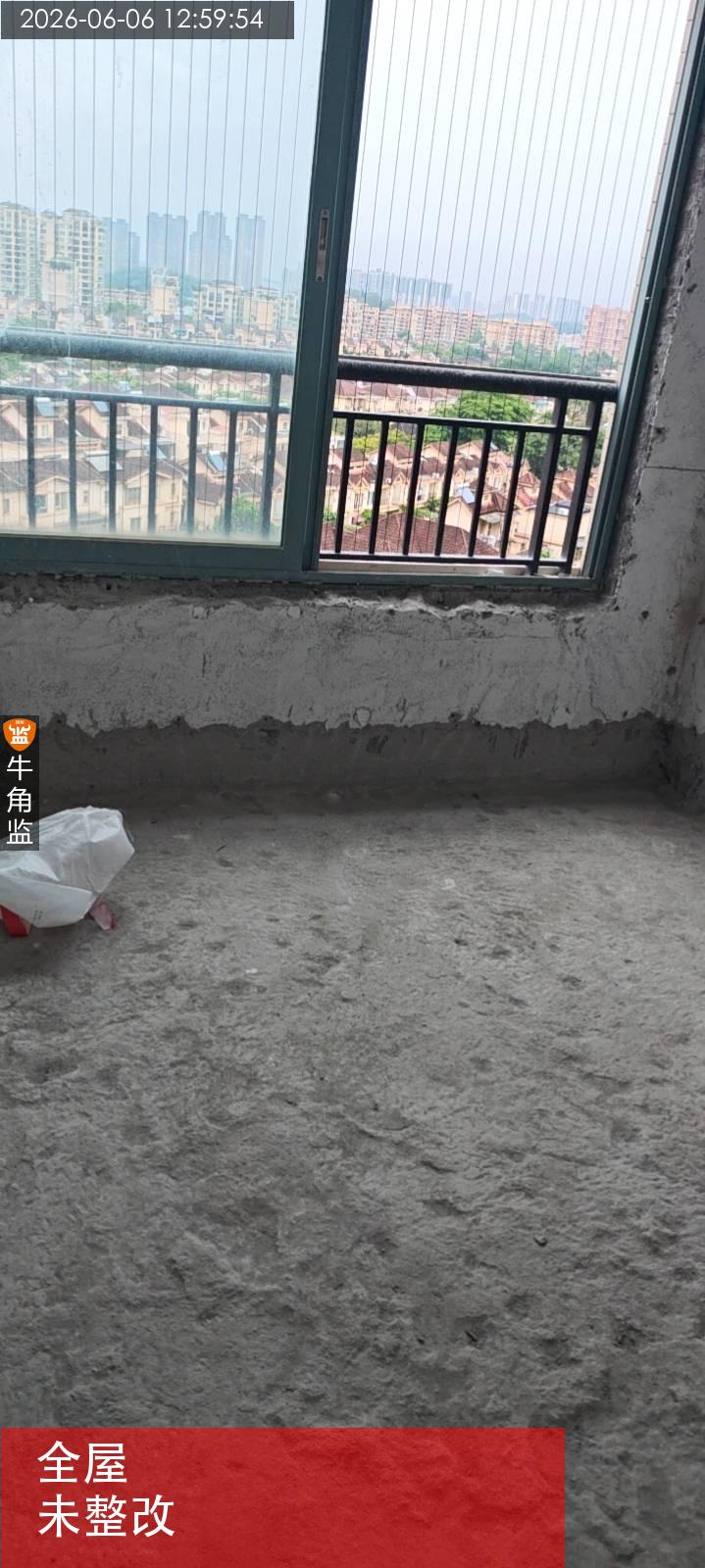

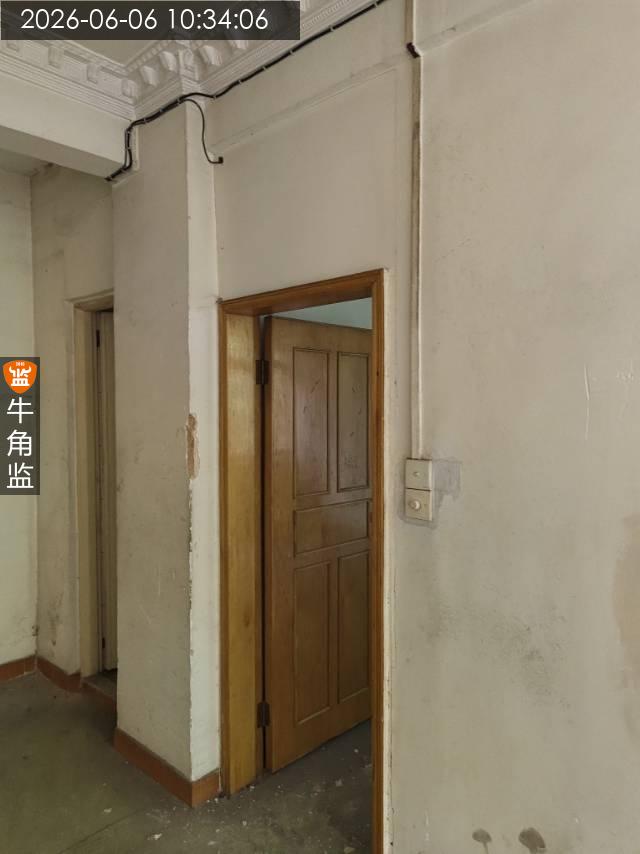

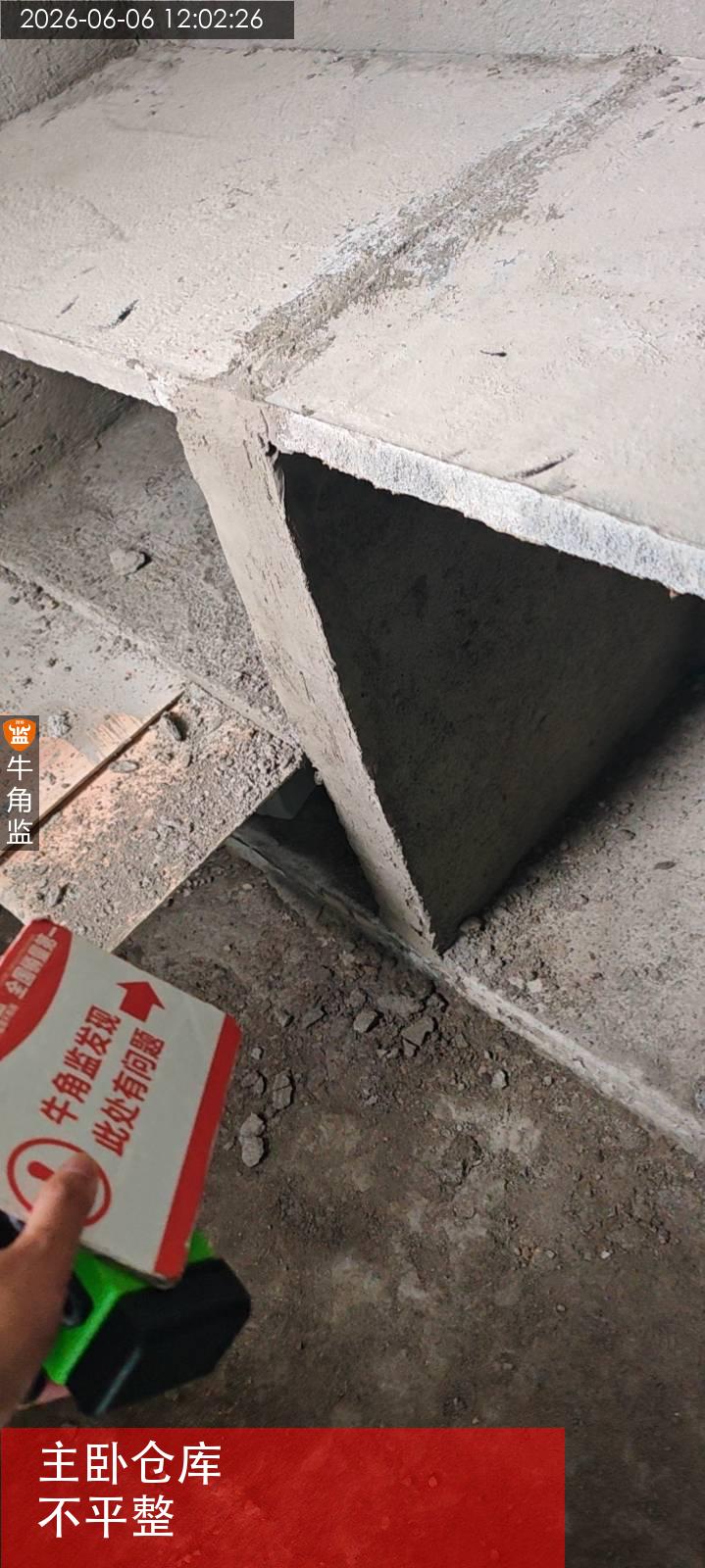

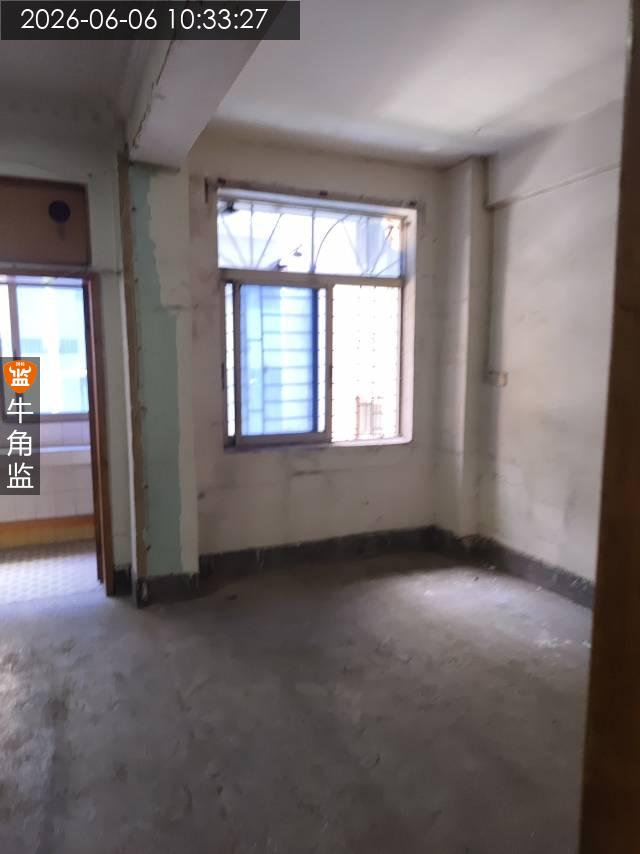

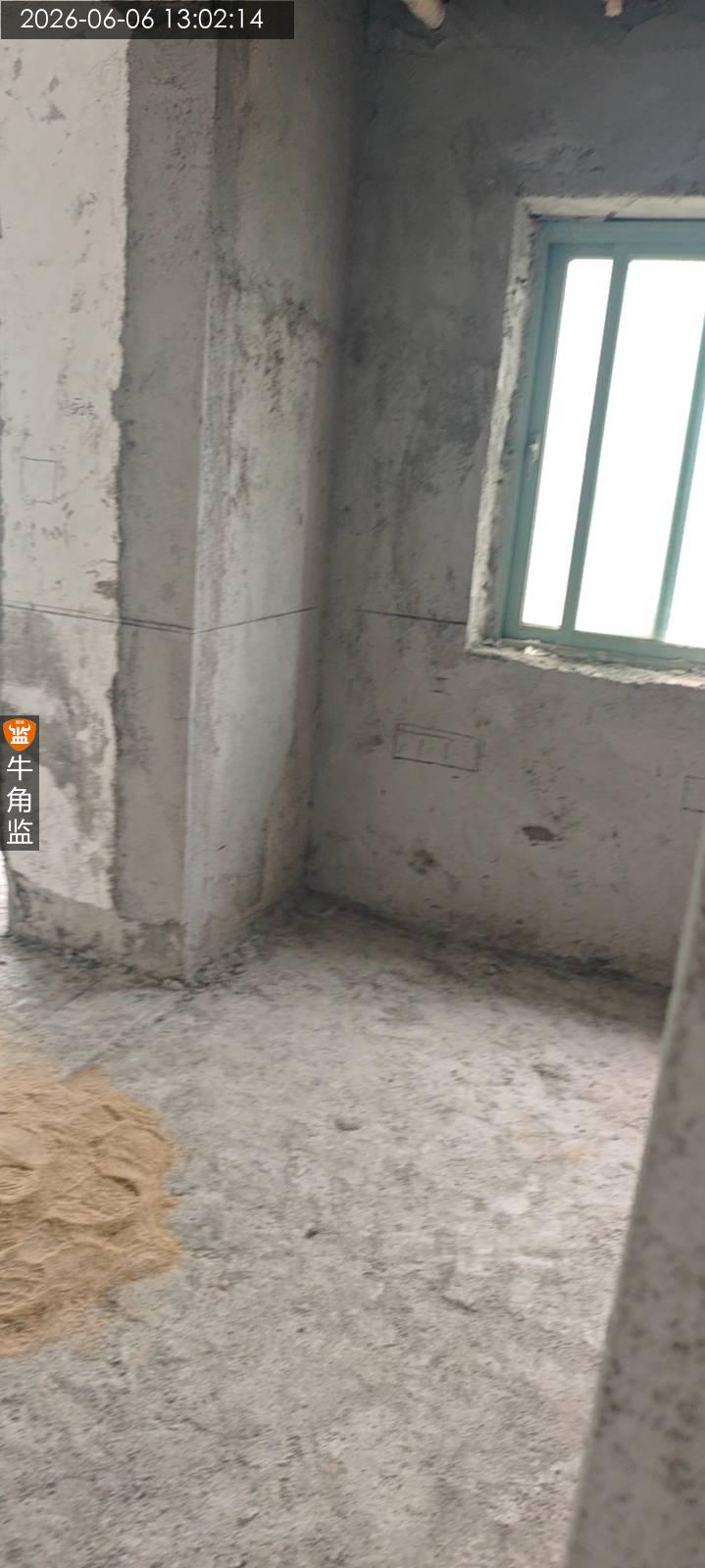

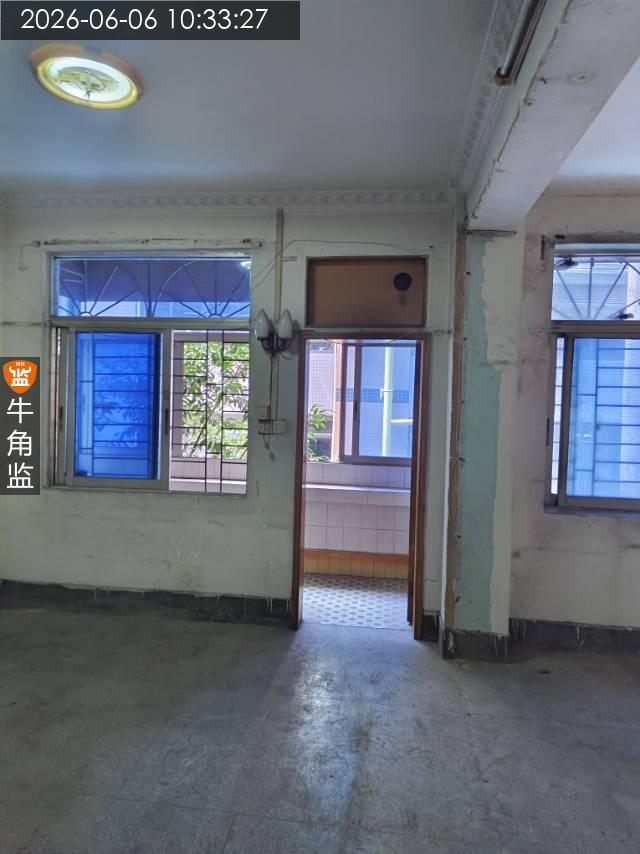

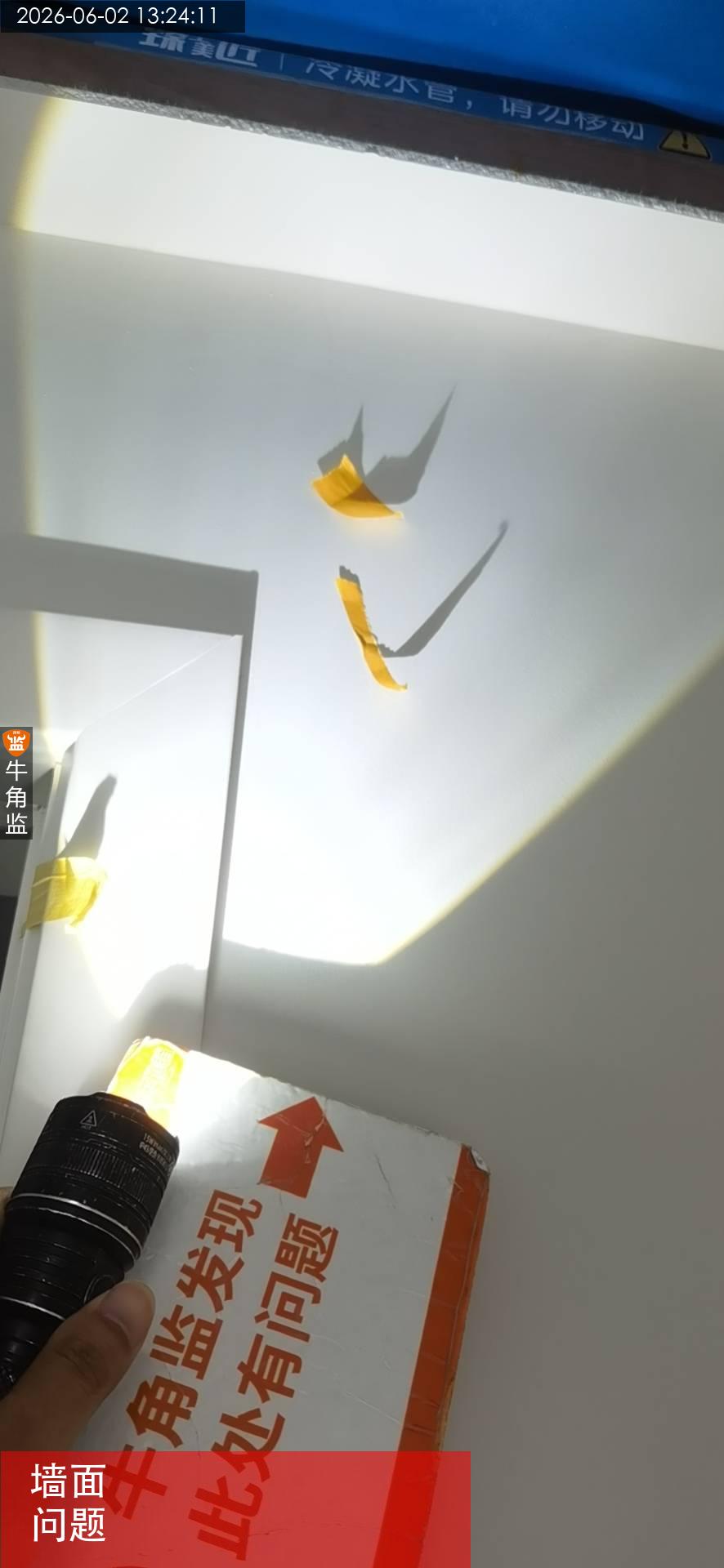

越秀区法********9208
设 计 师:未知
施工队长:陈工
工地面积:136.00㎡
装修总价:0.00
本次评价:C
本次评语:

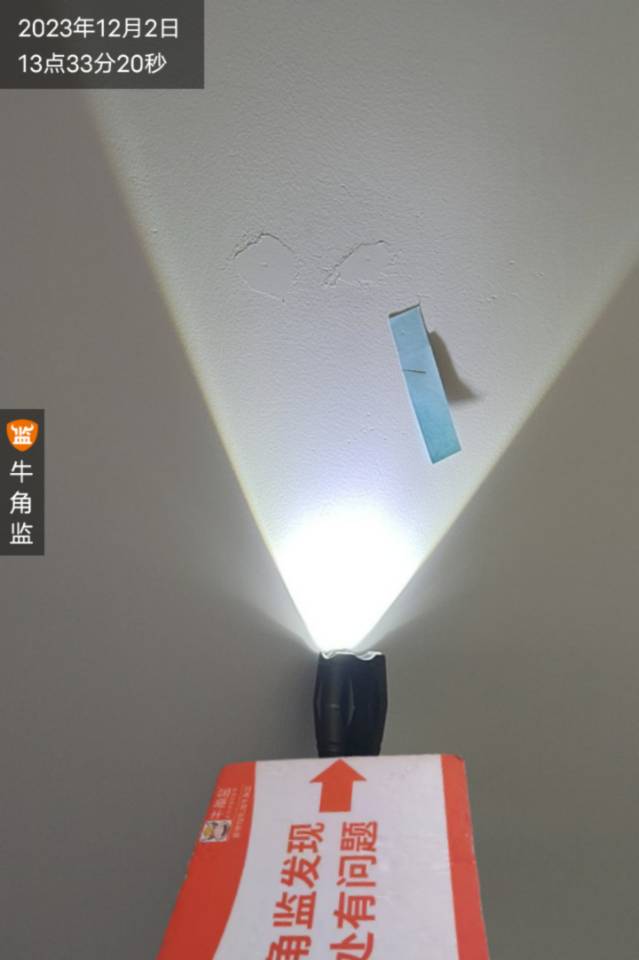

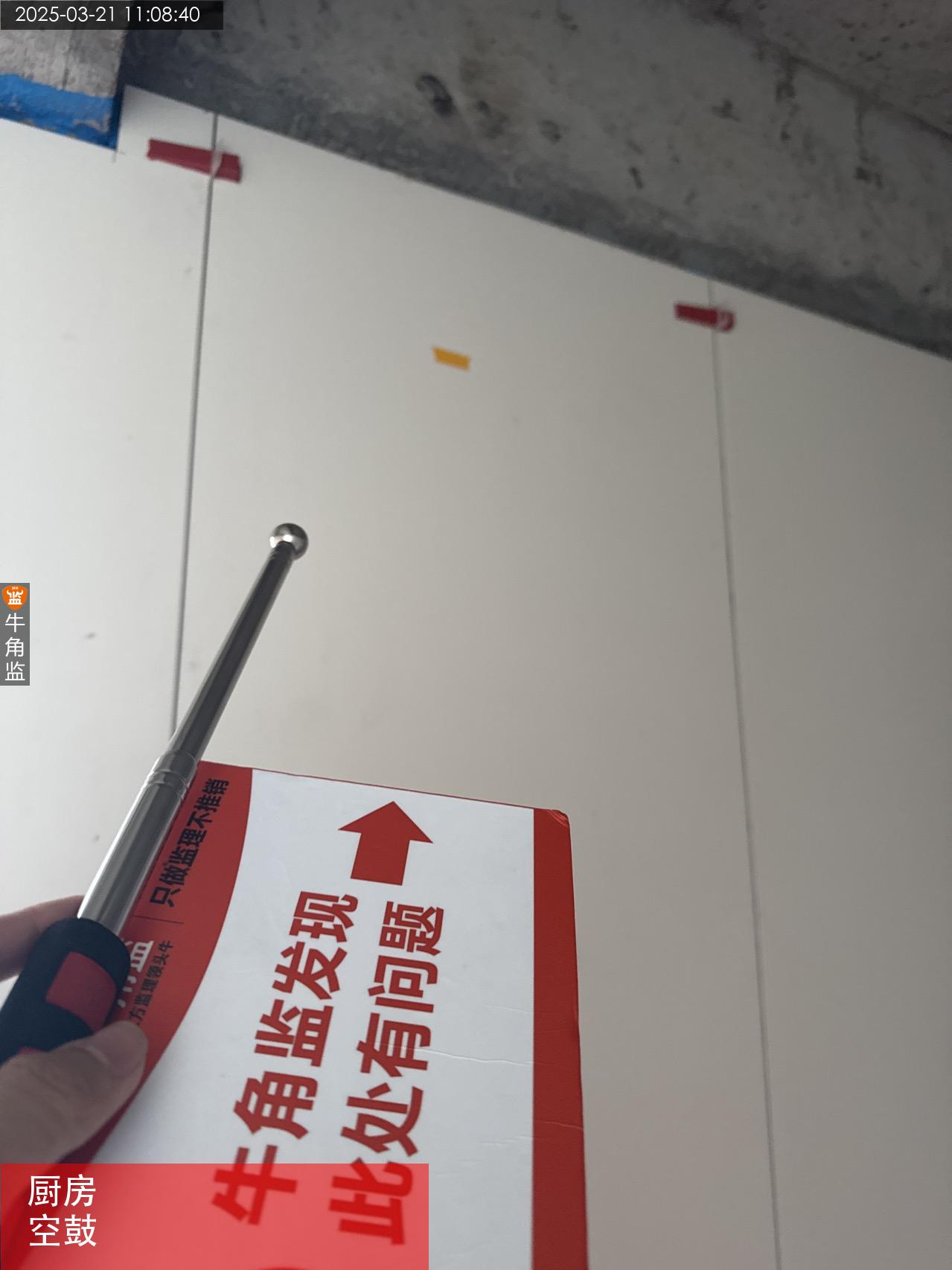

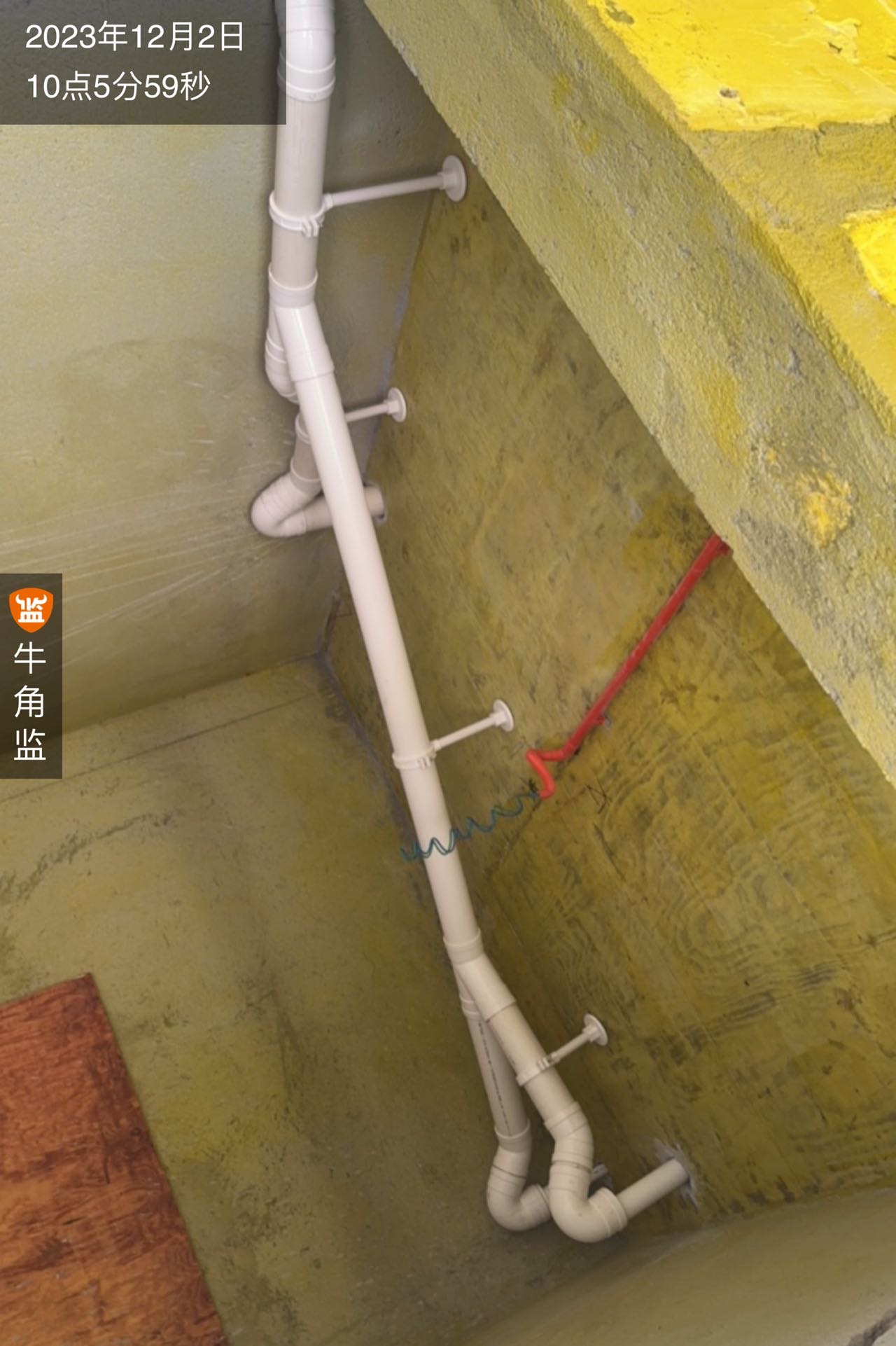

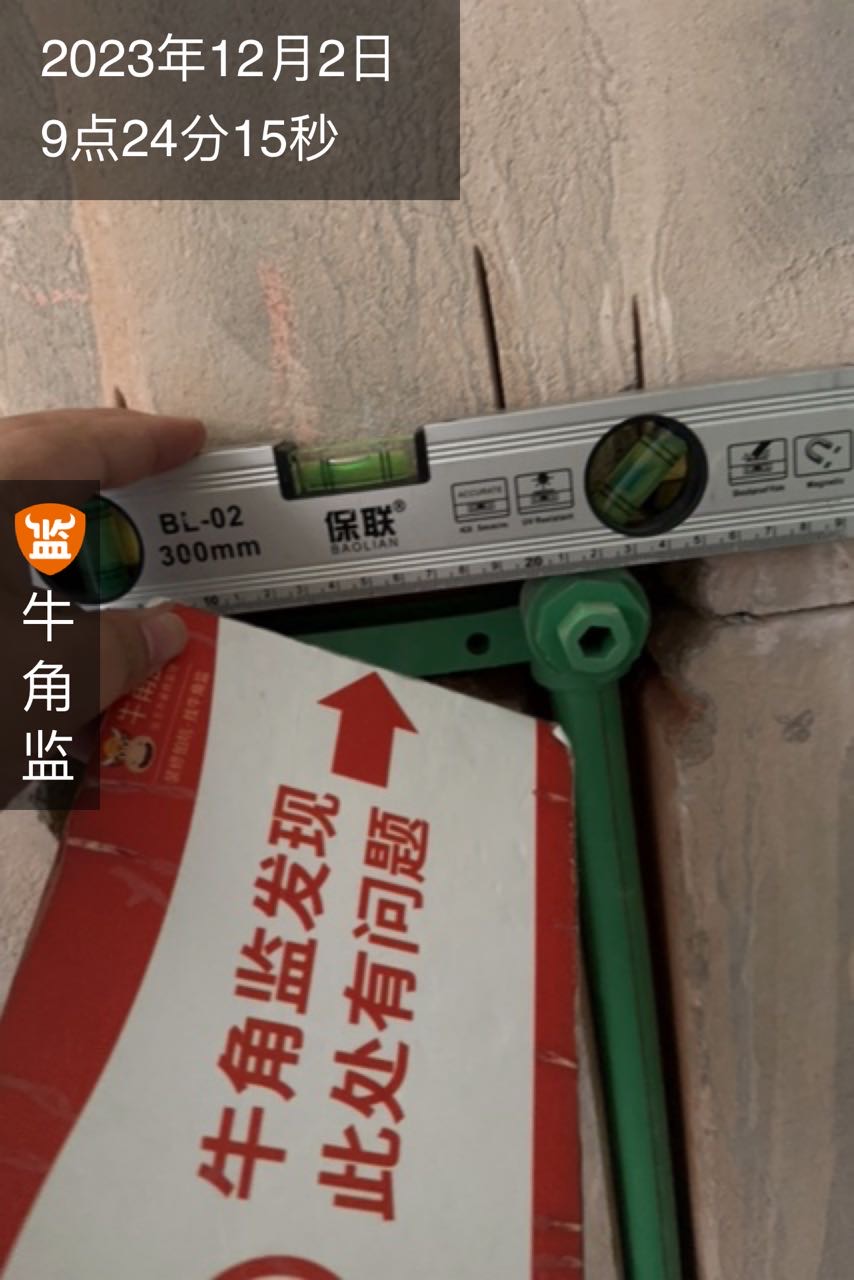

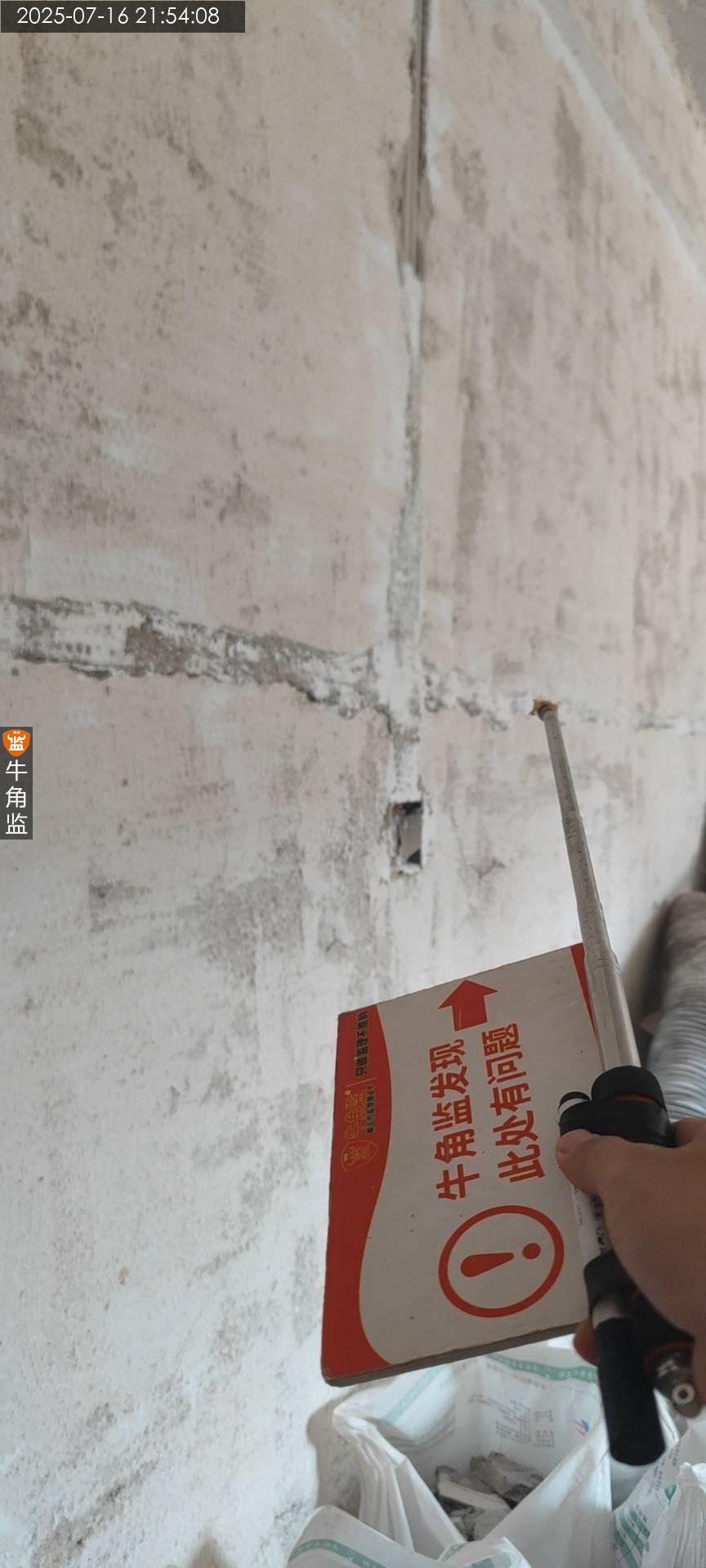

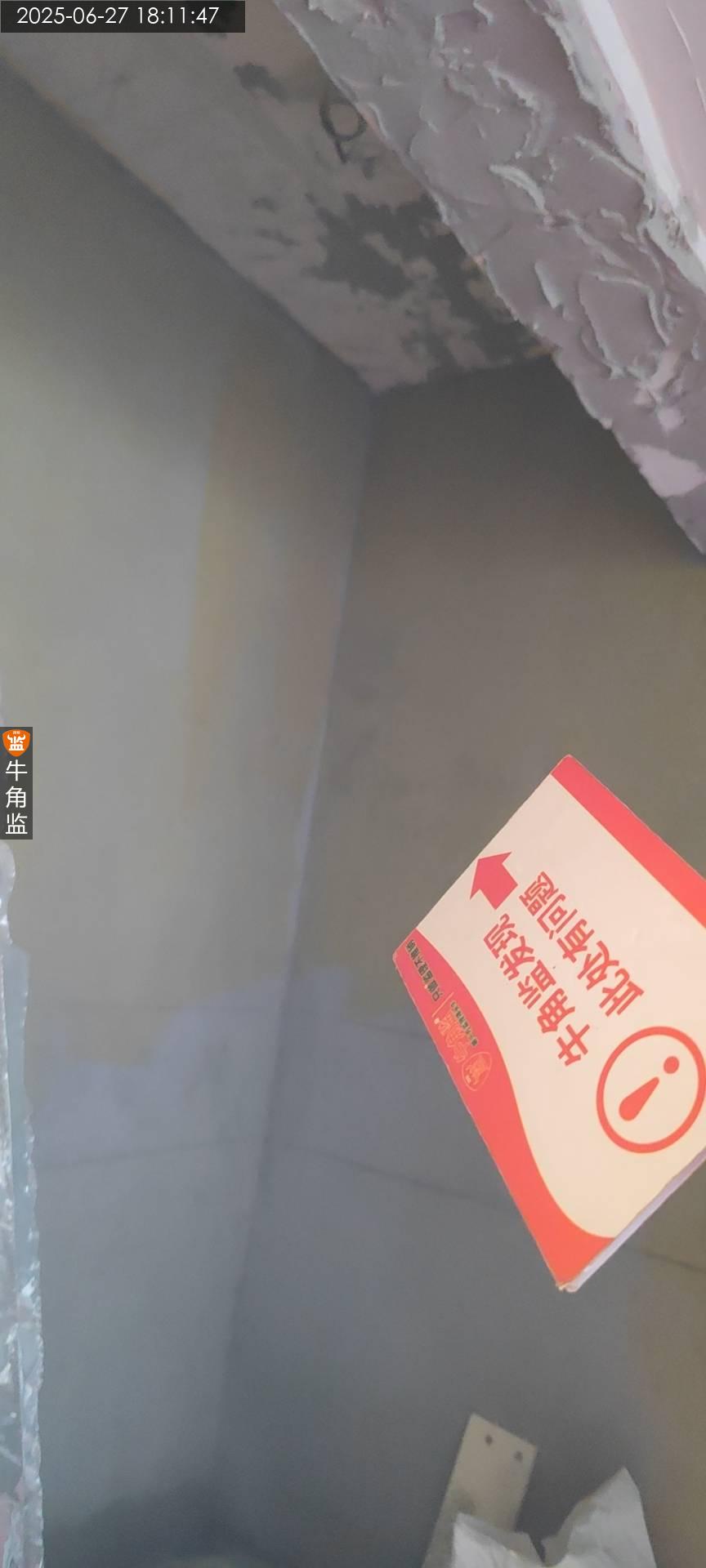

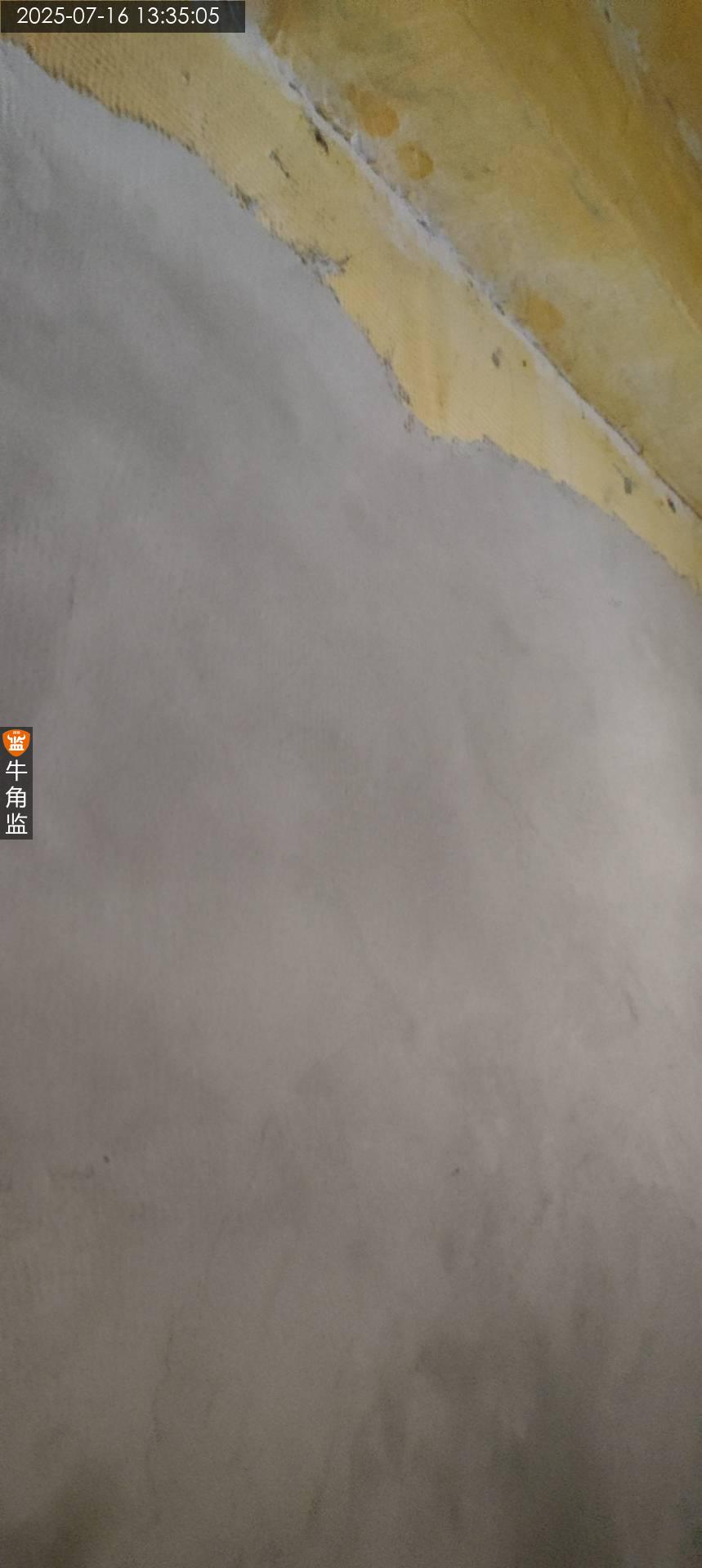

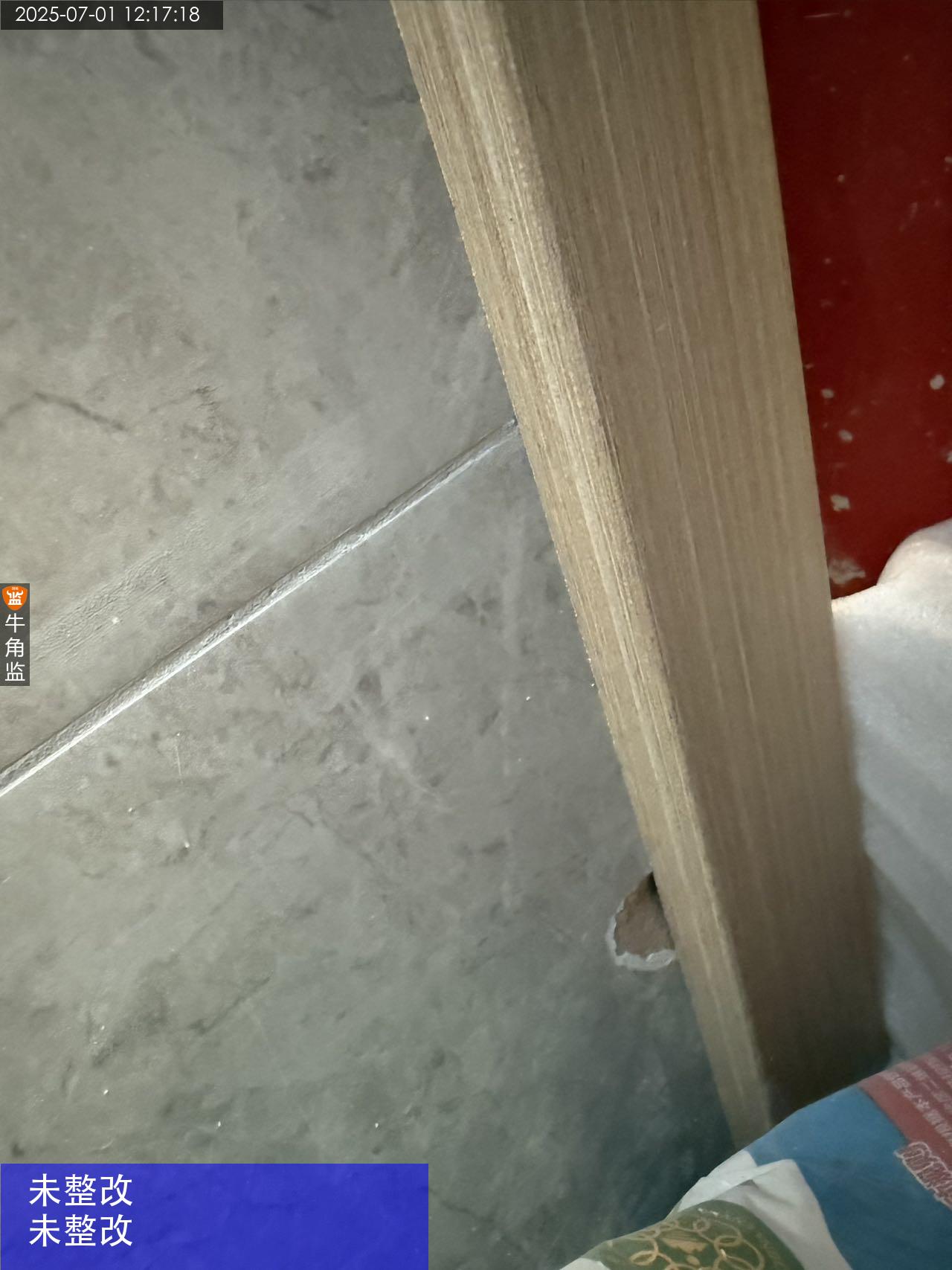

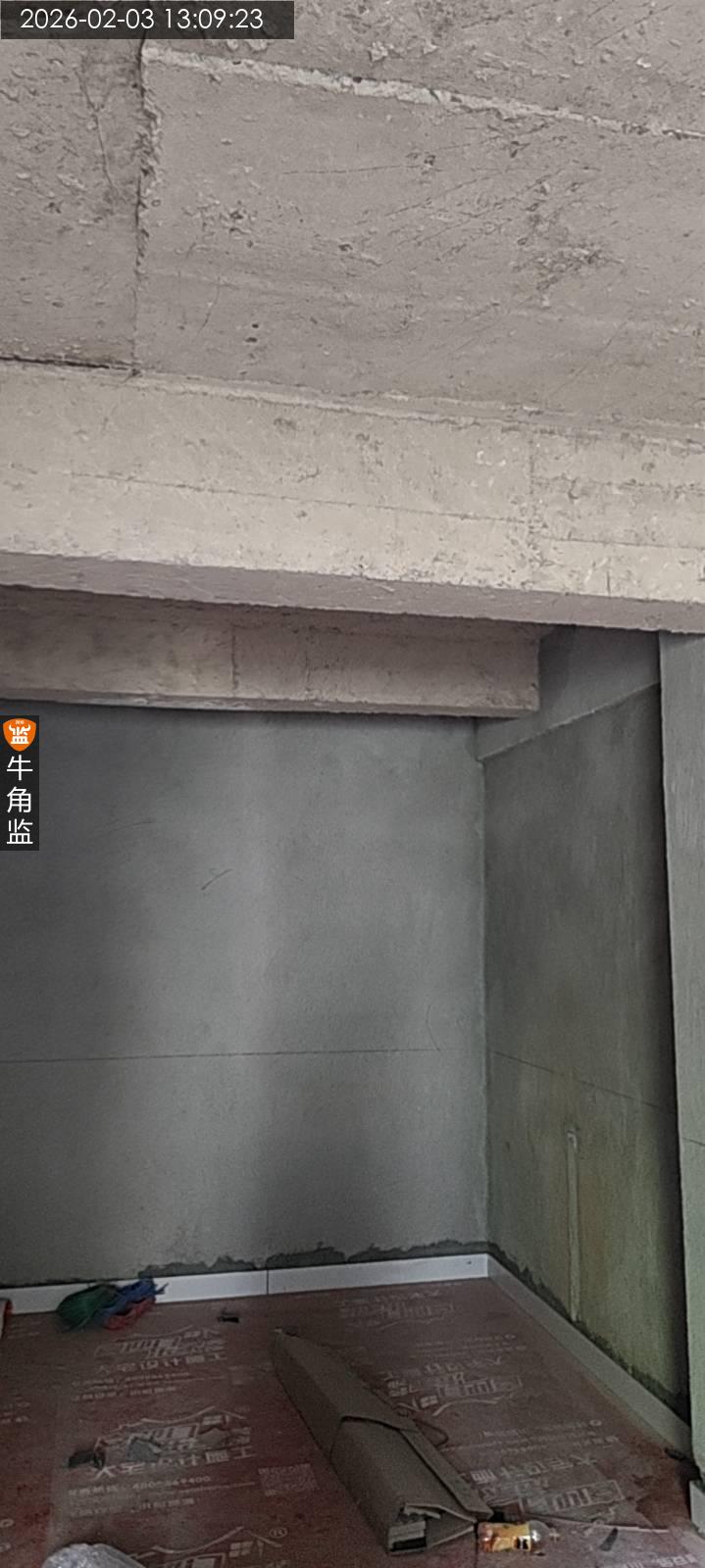

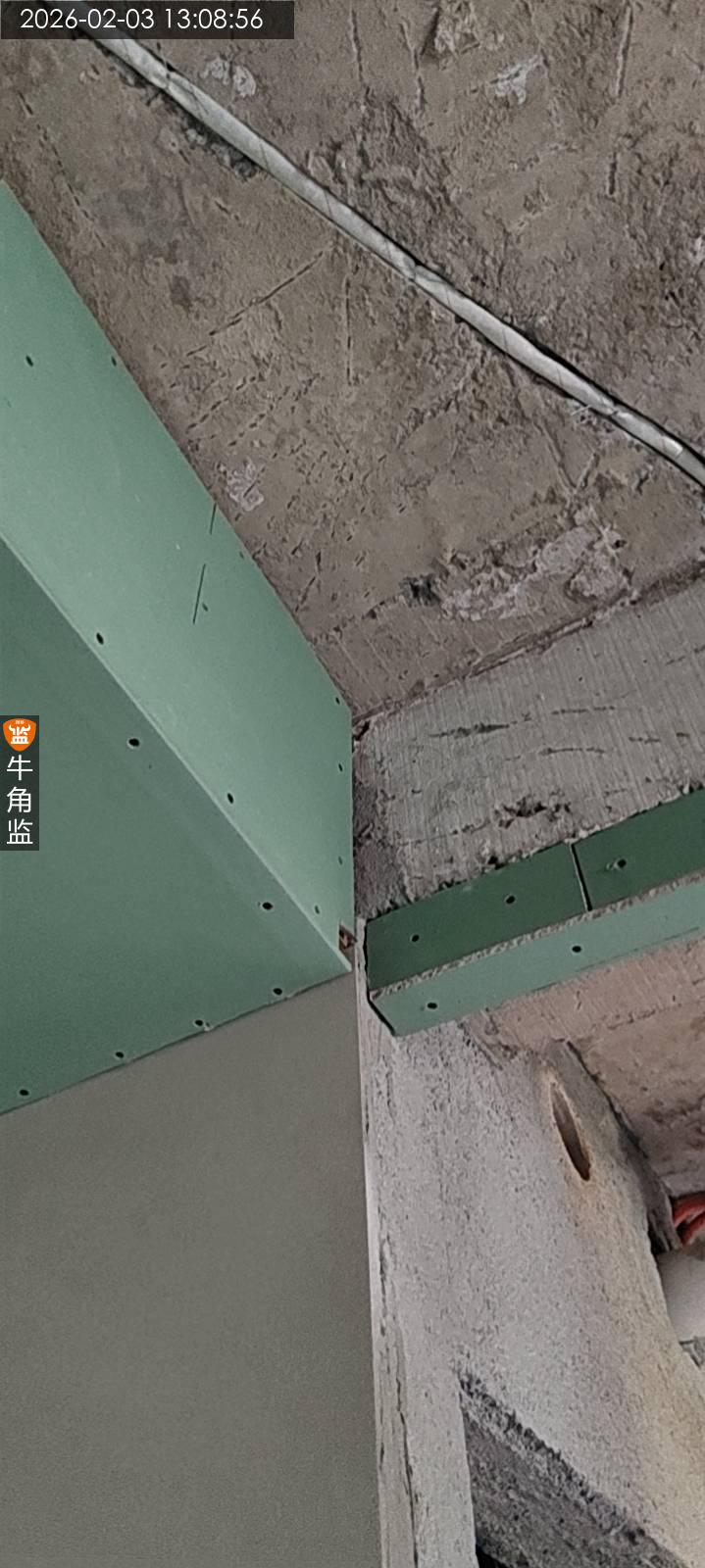

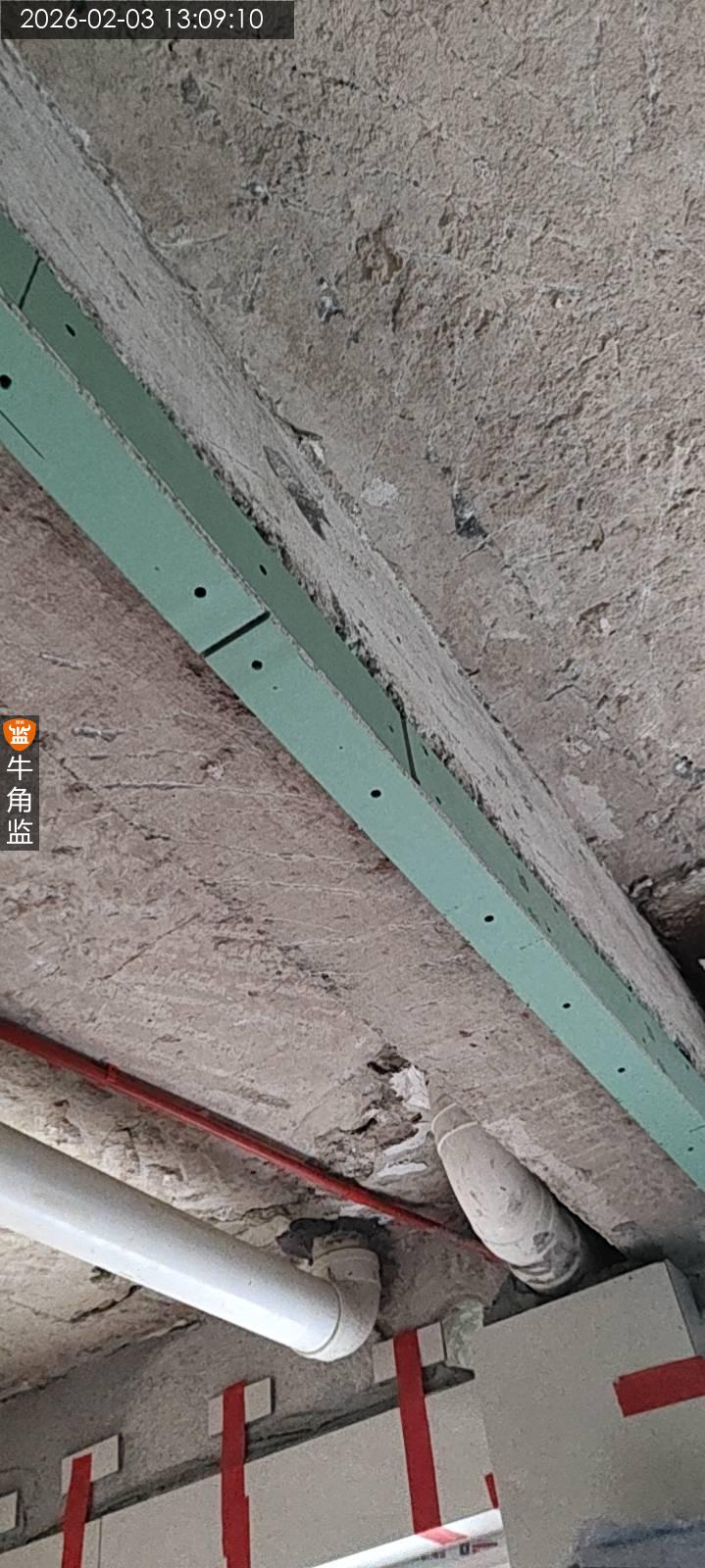

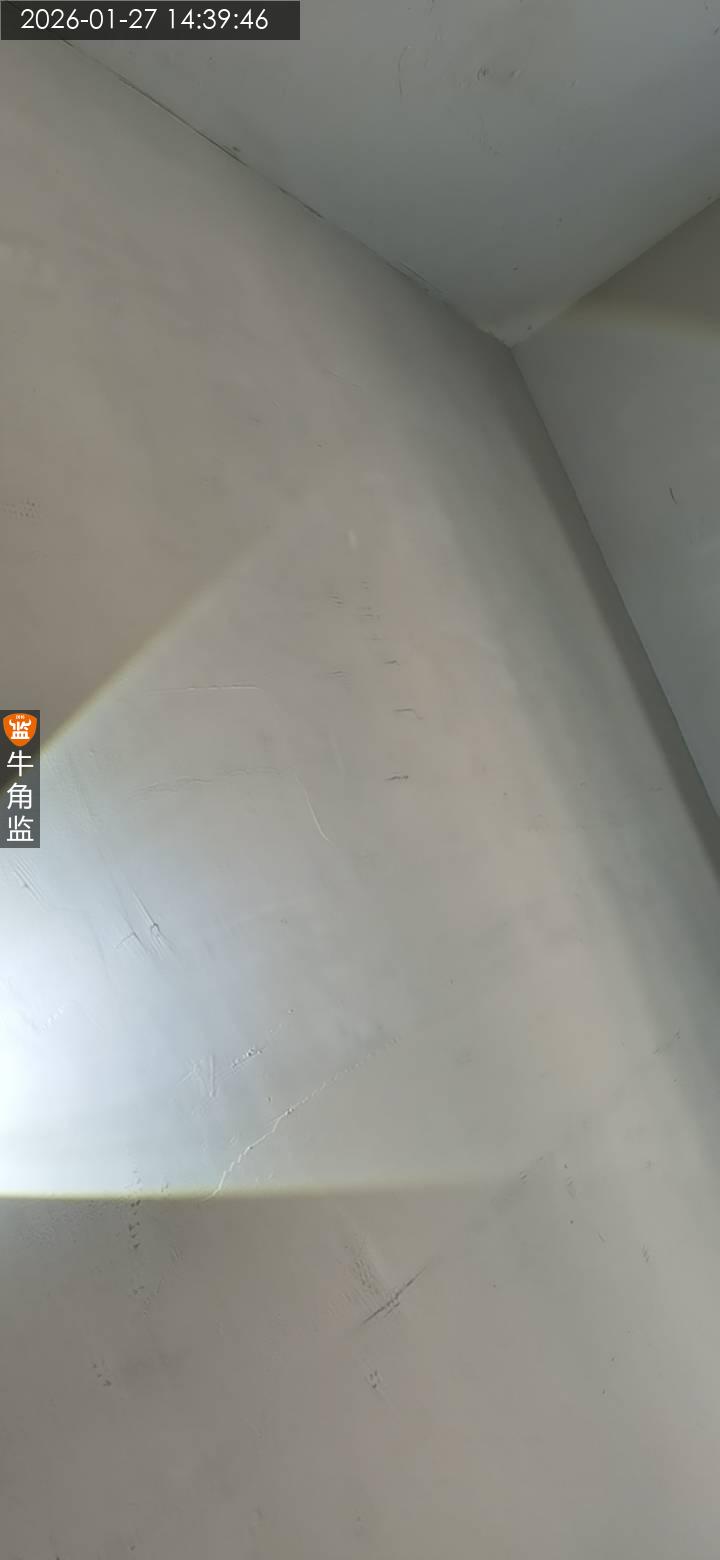

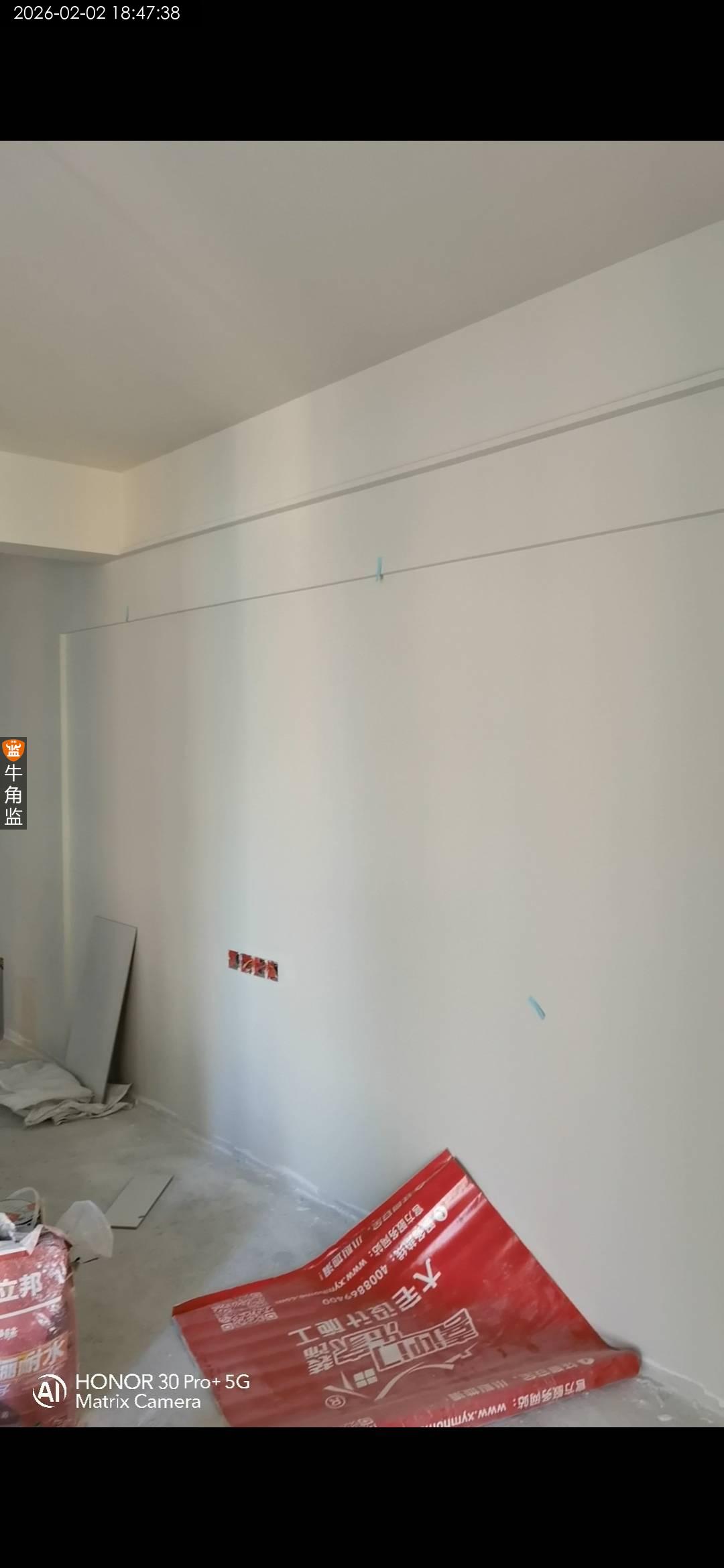

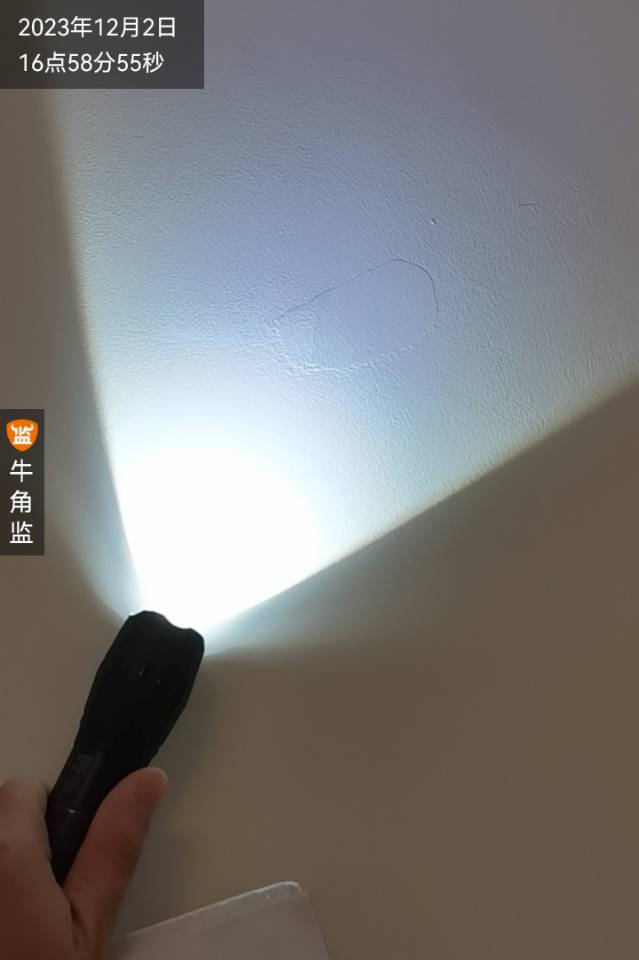

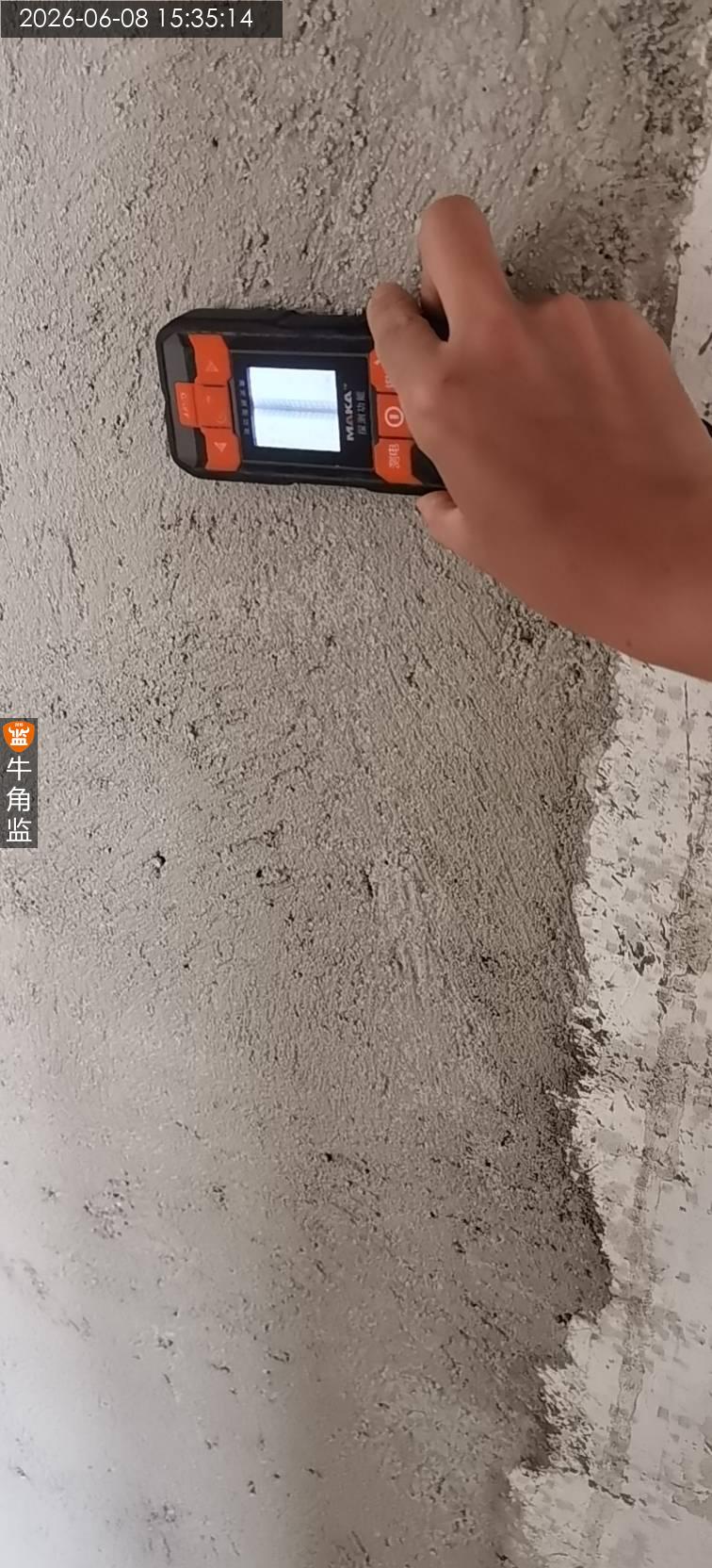

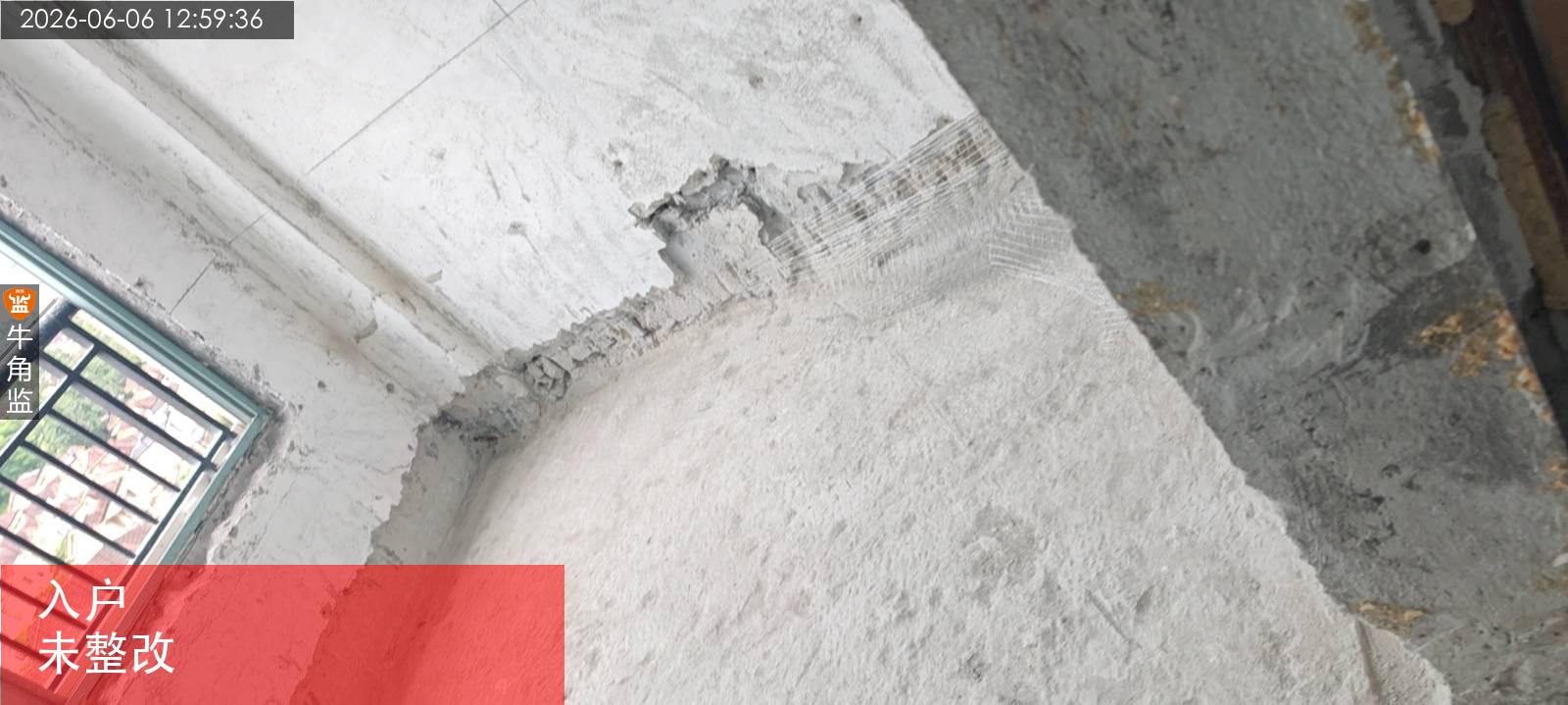

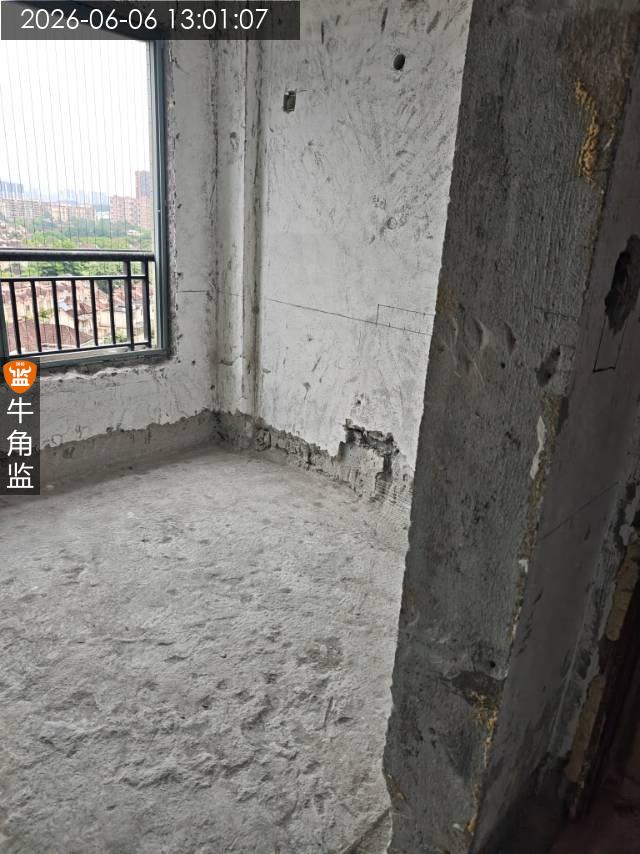

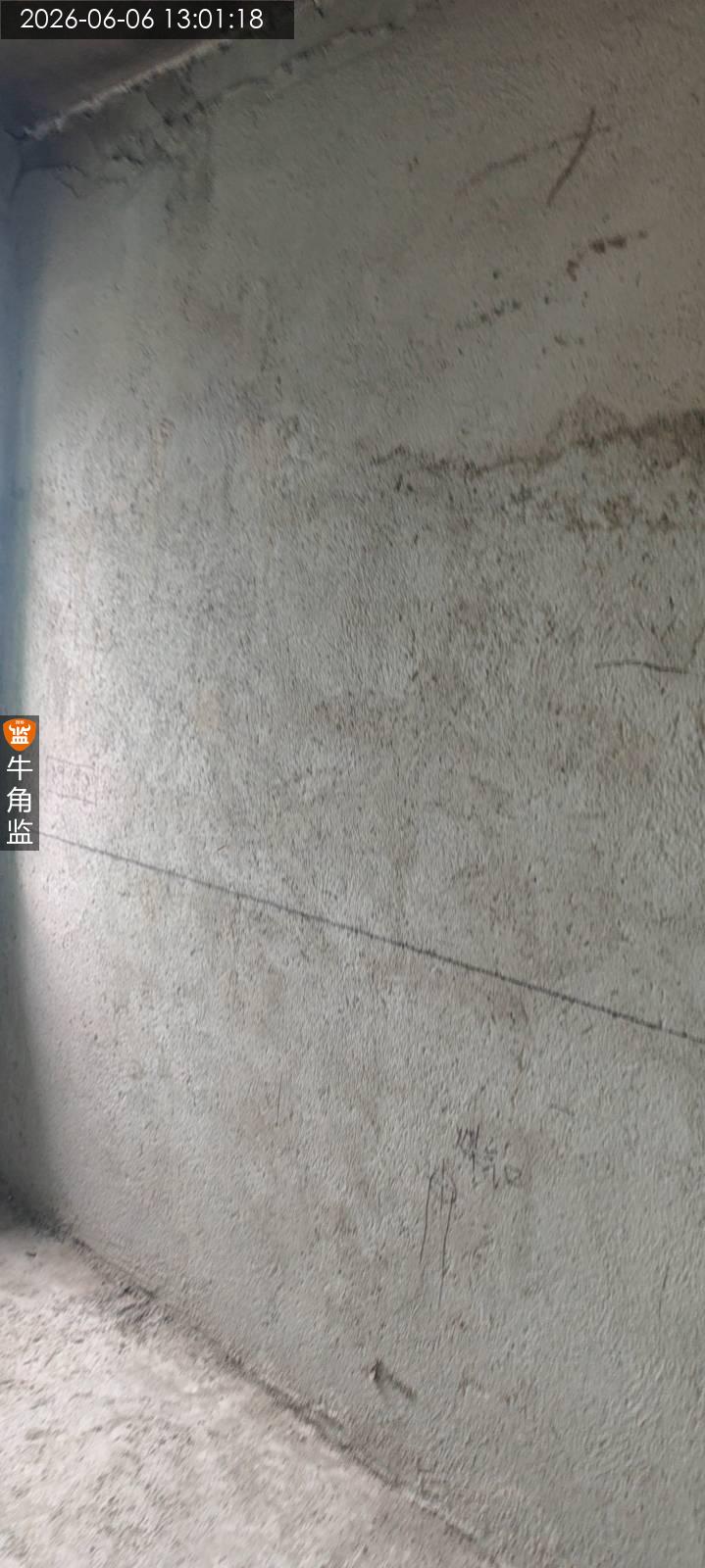

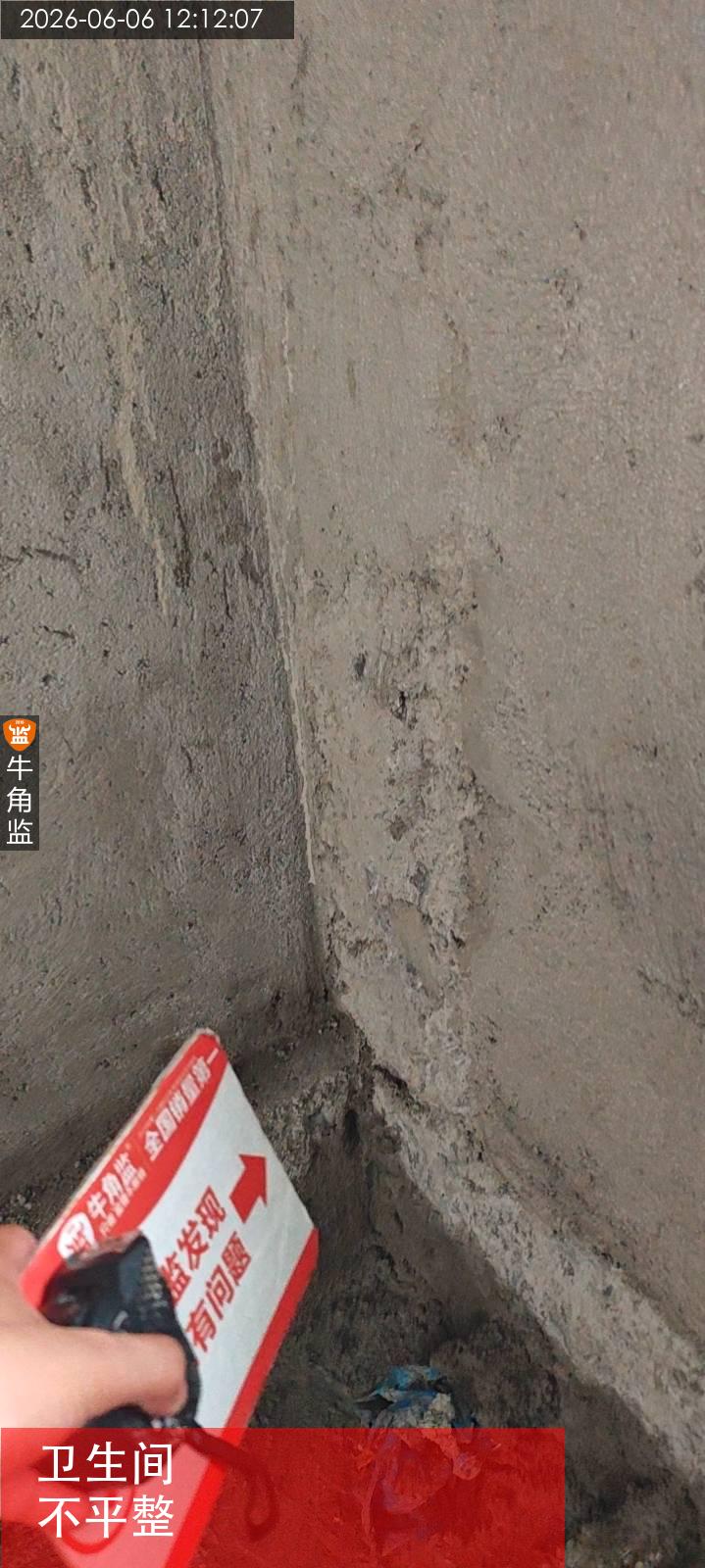

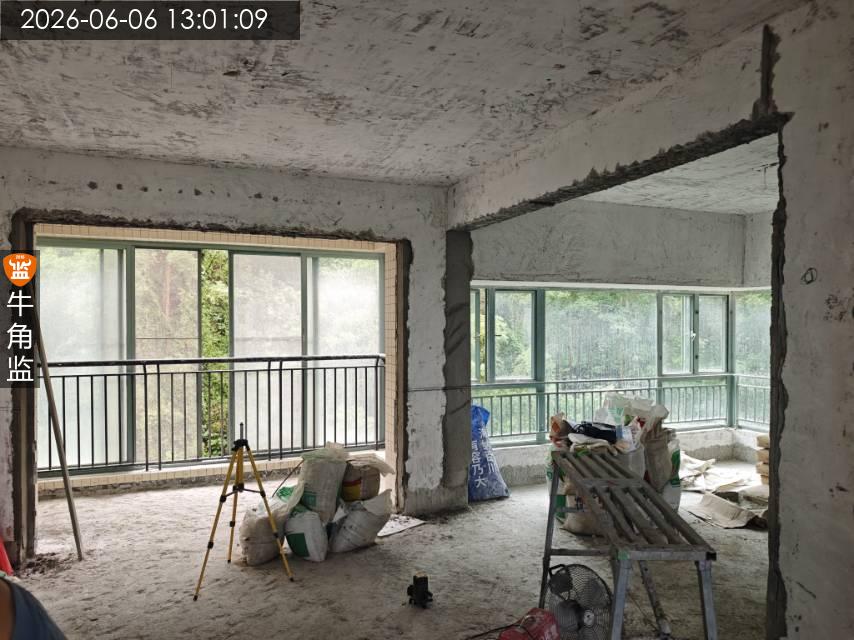

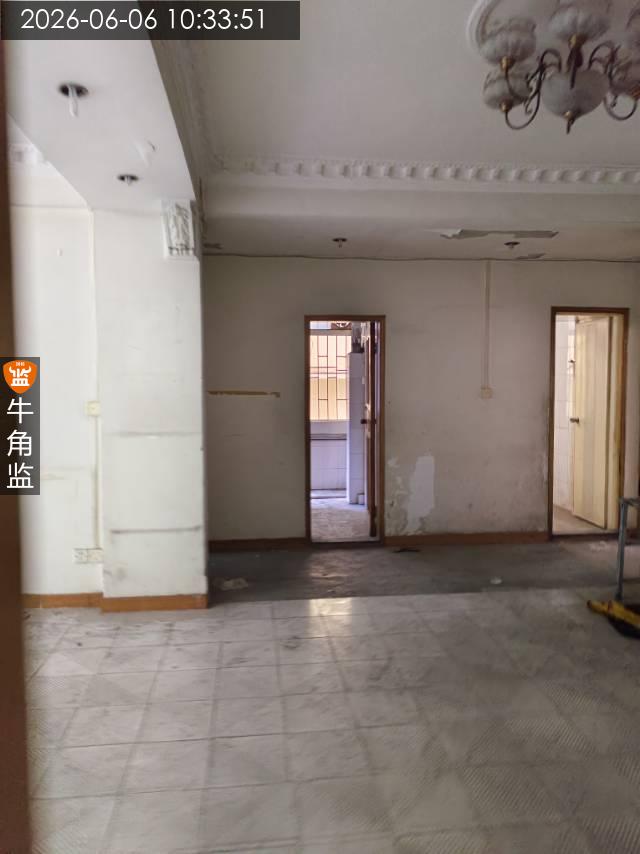

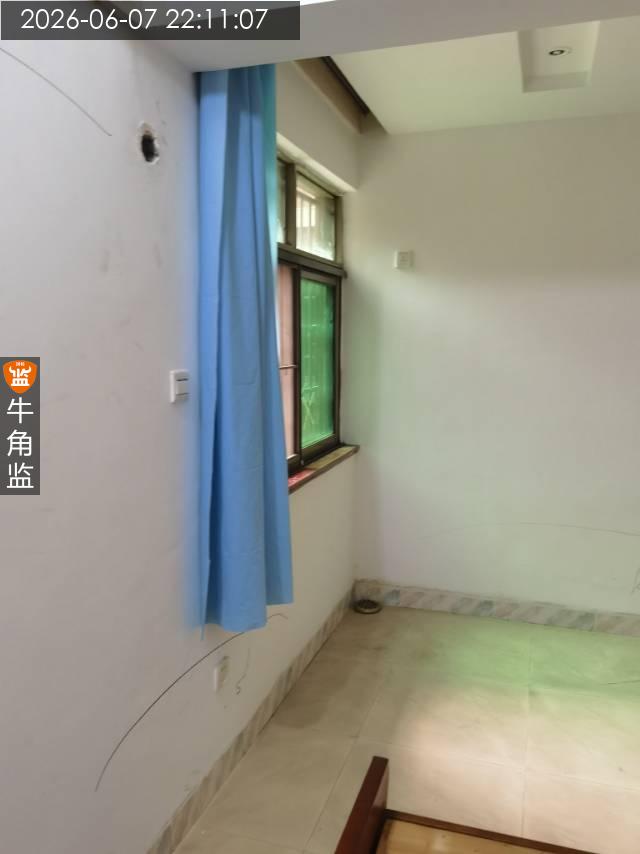

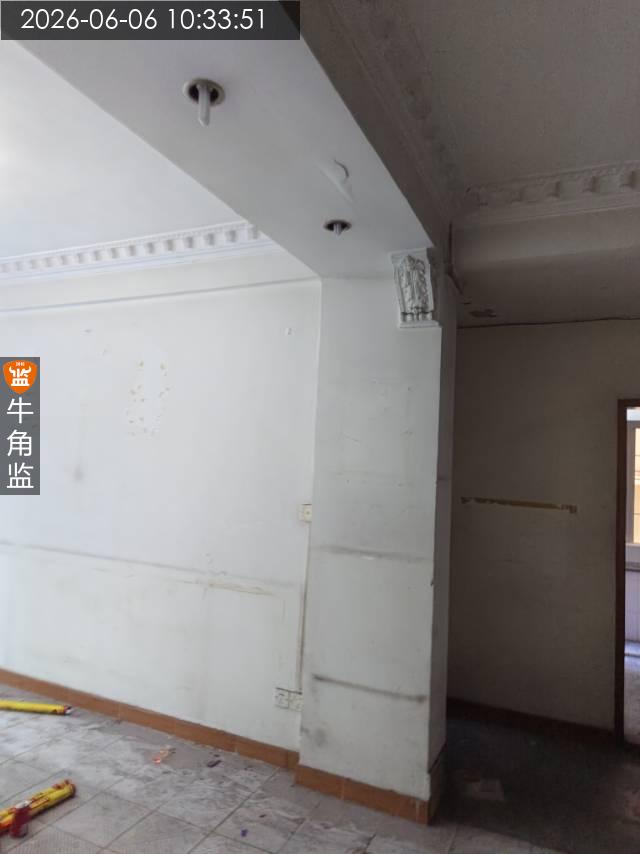

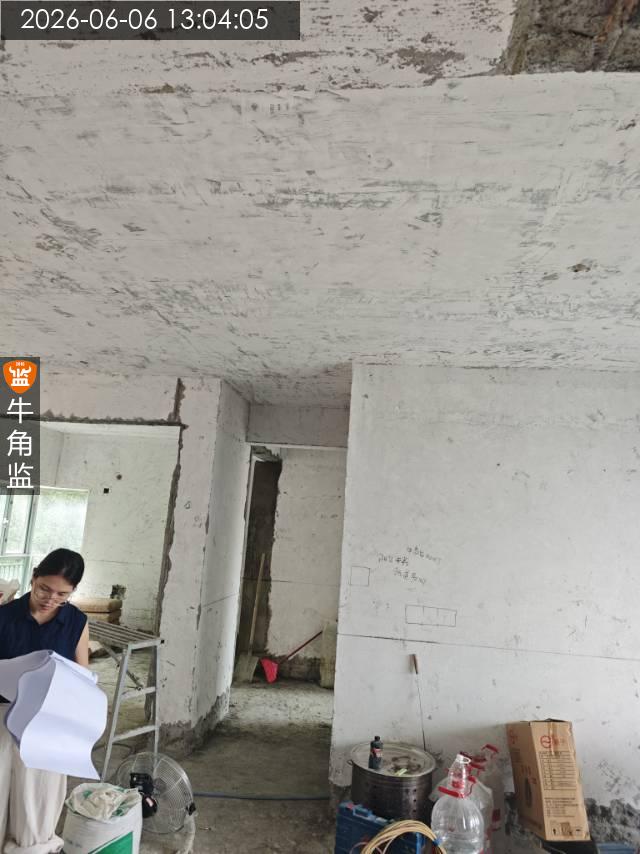

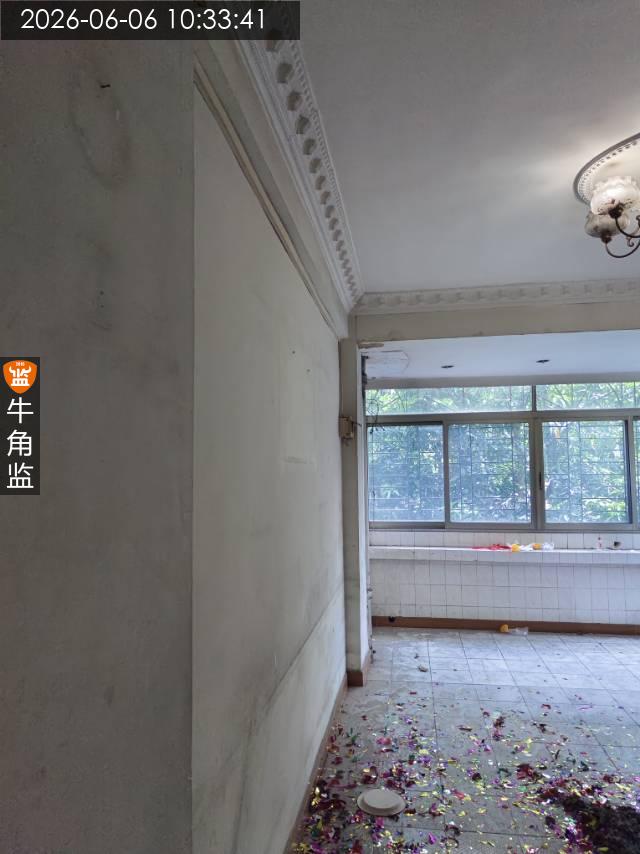

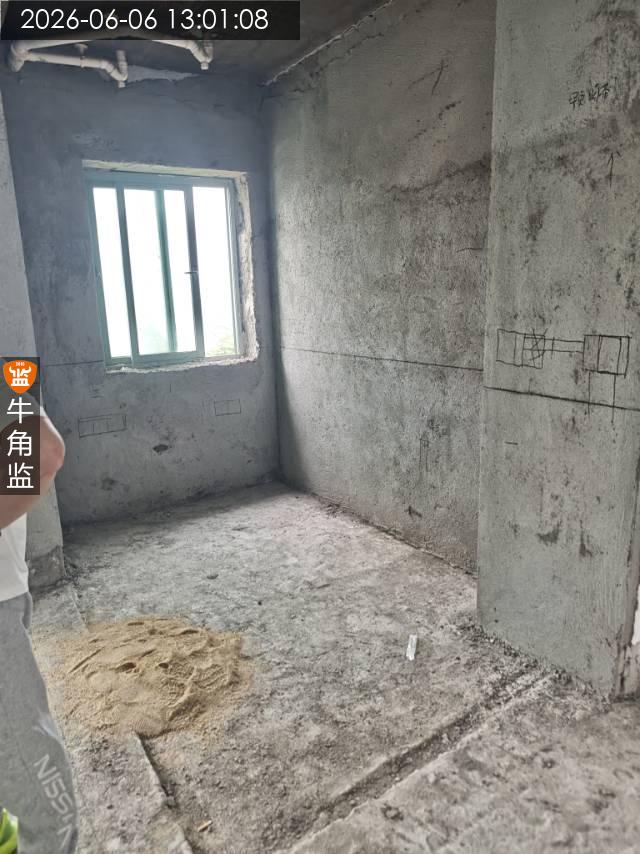

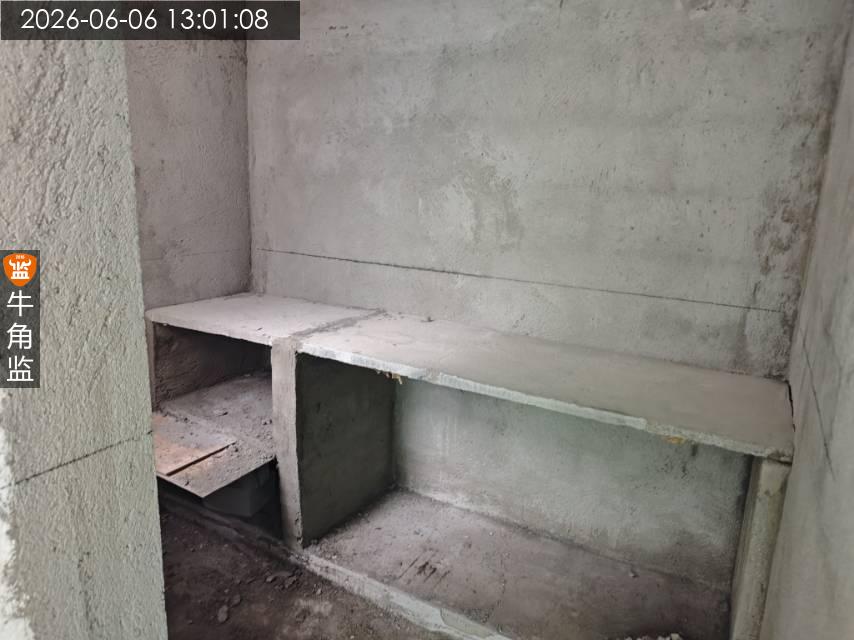

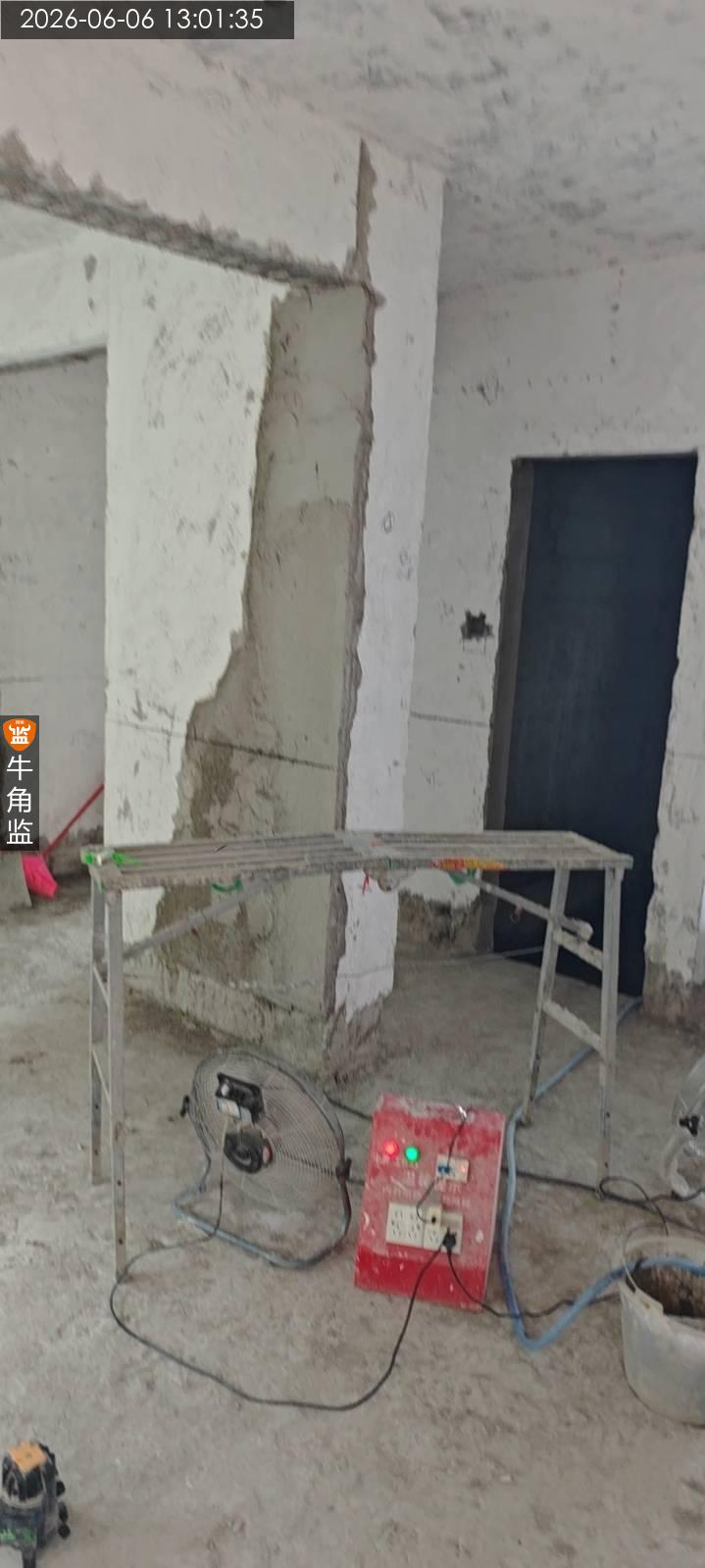

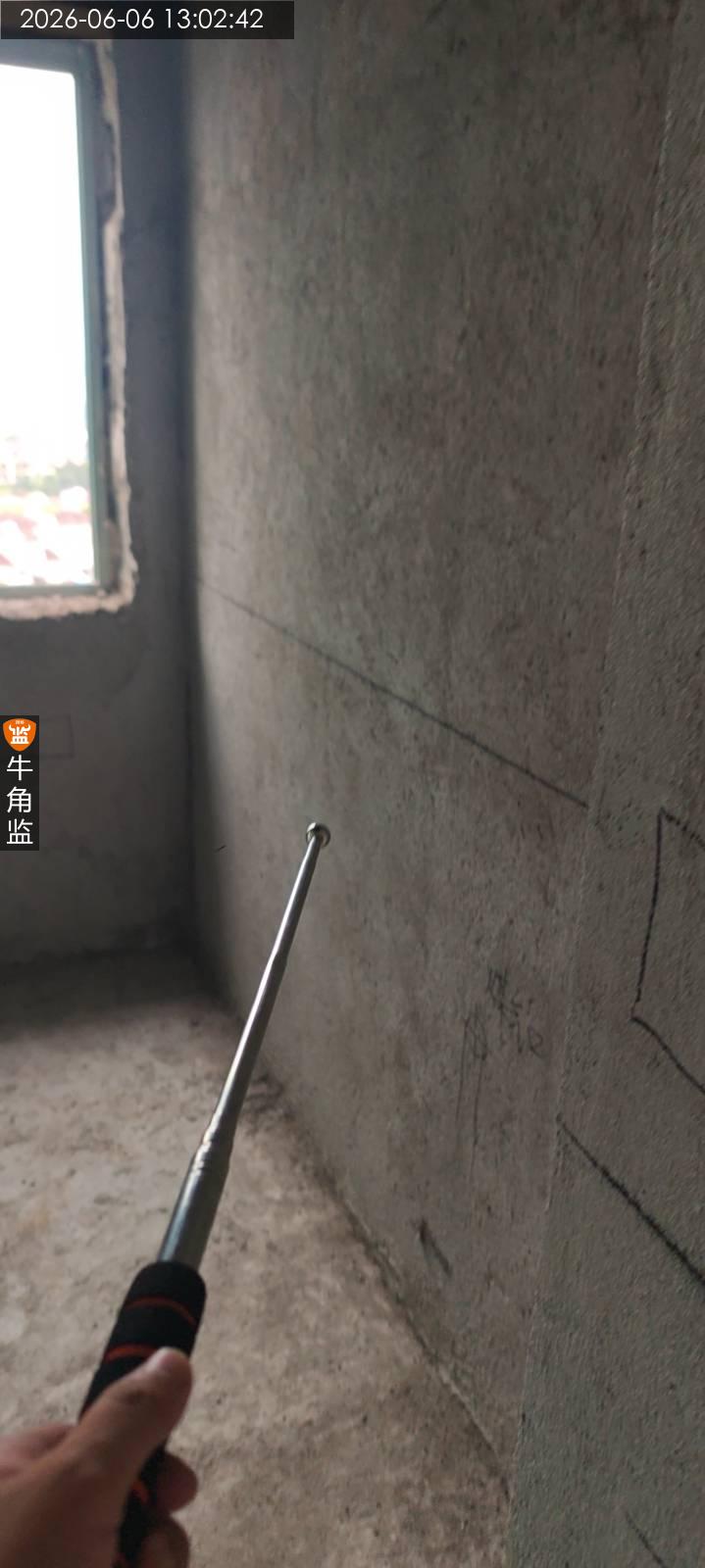

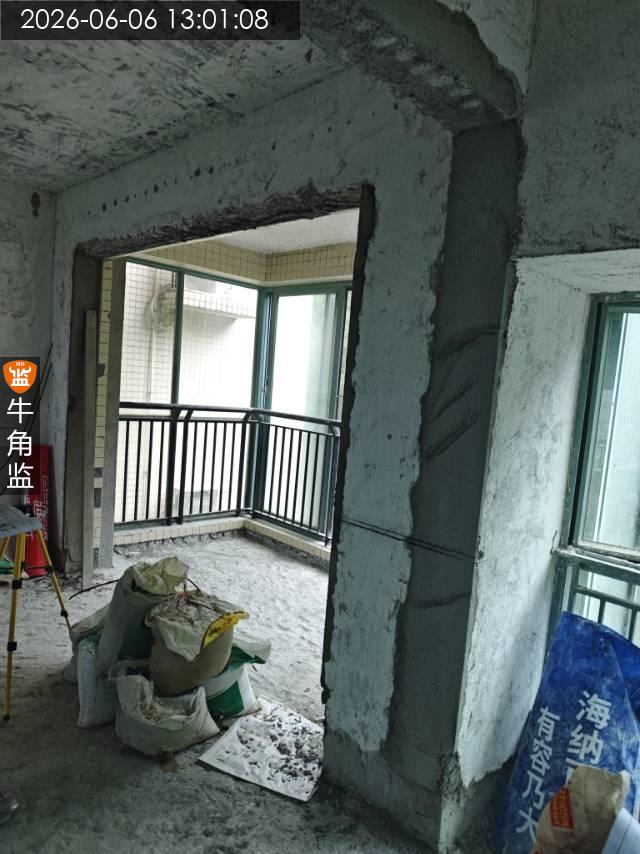

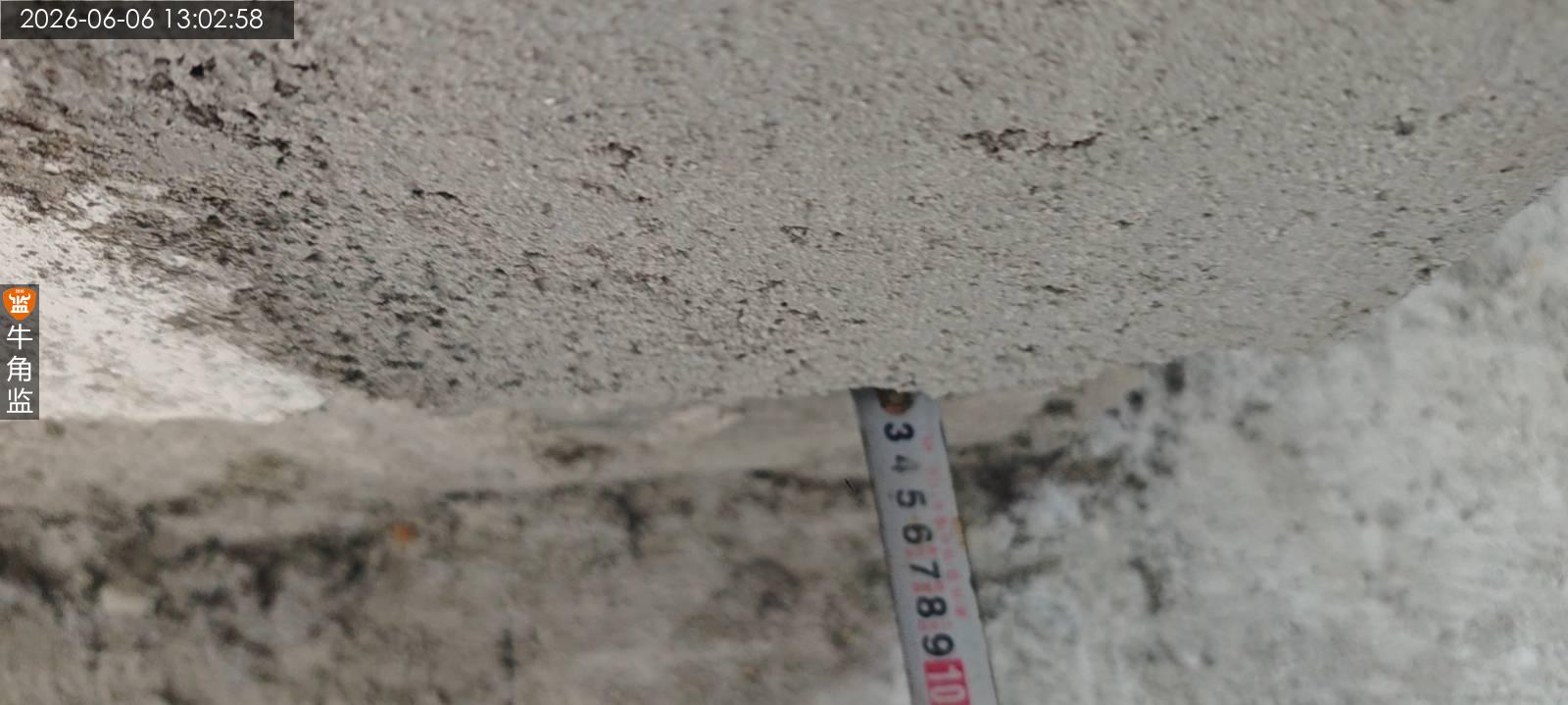

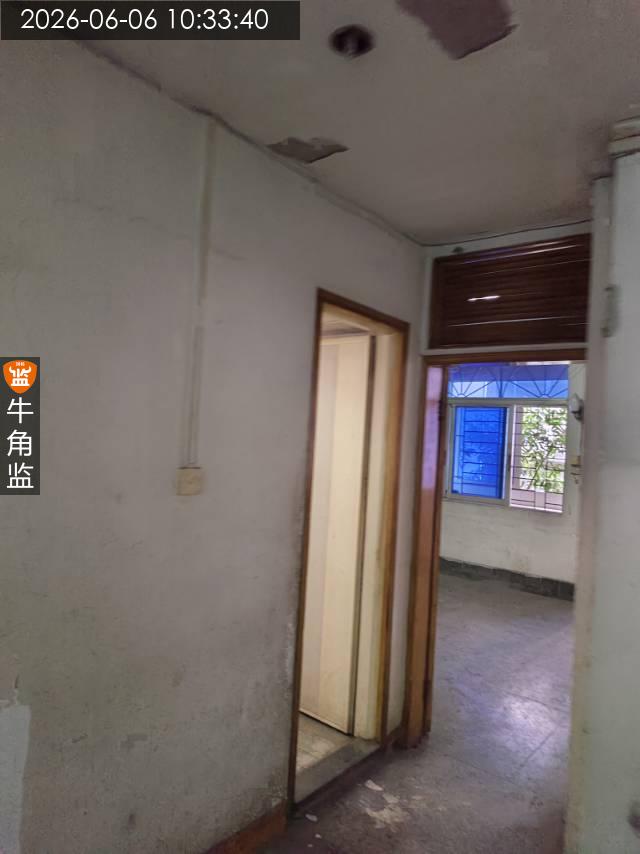

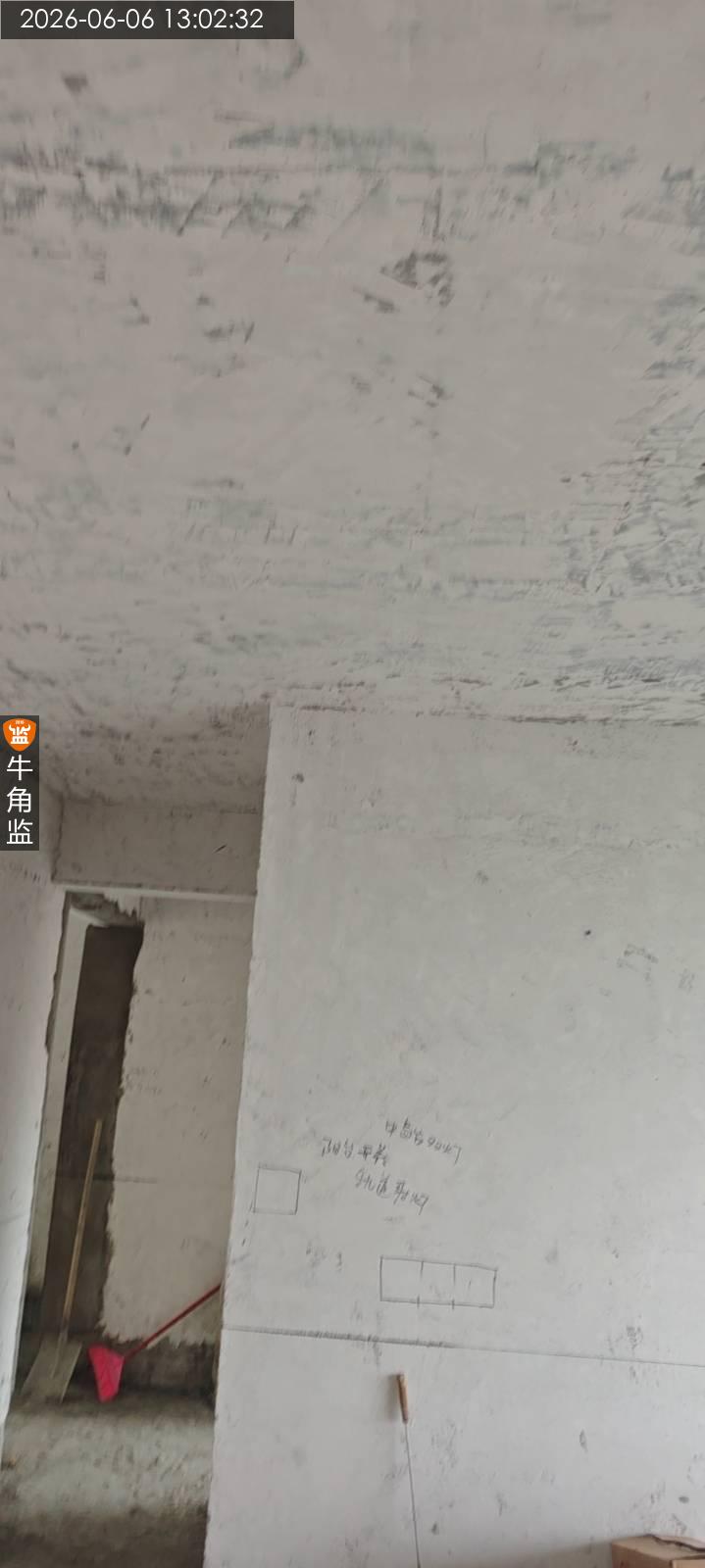

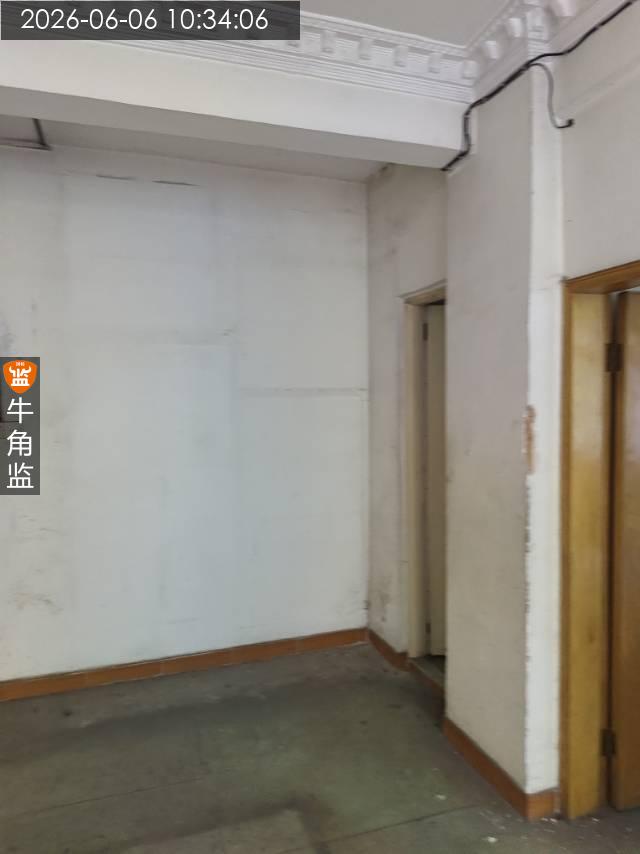

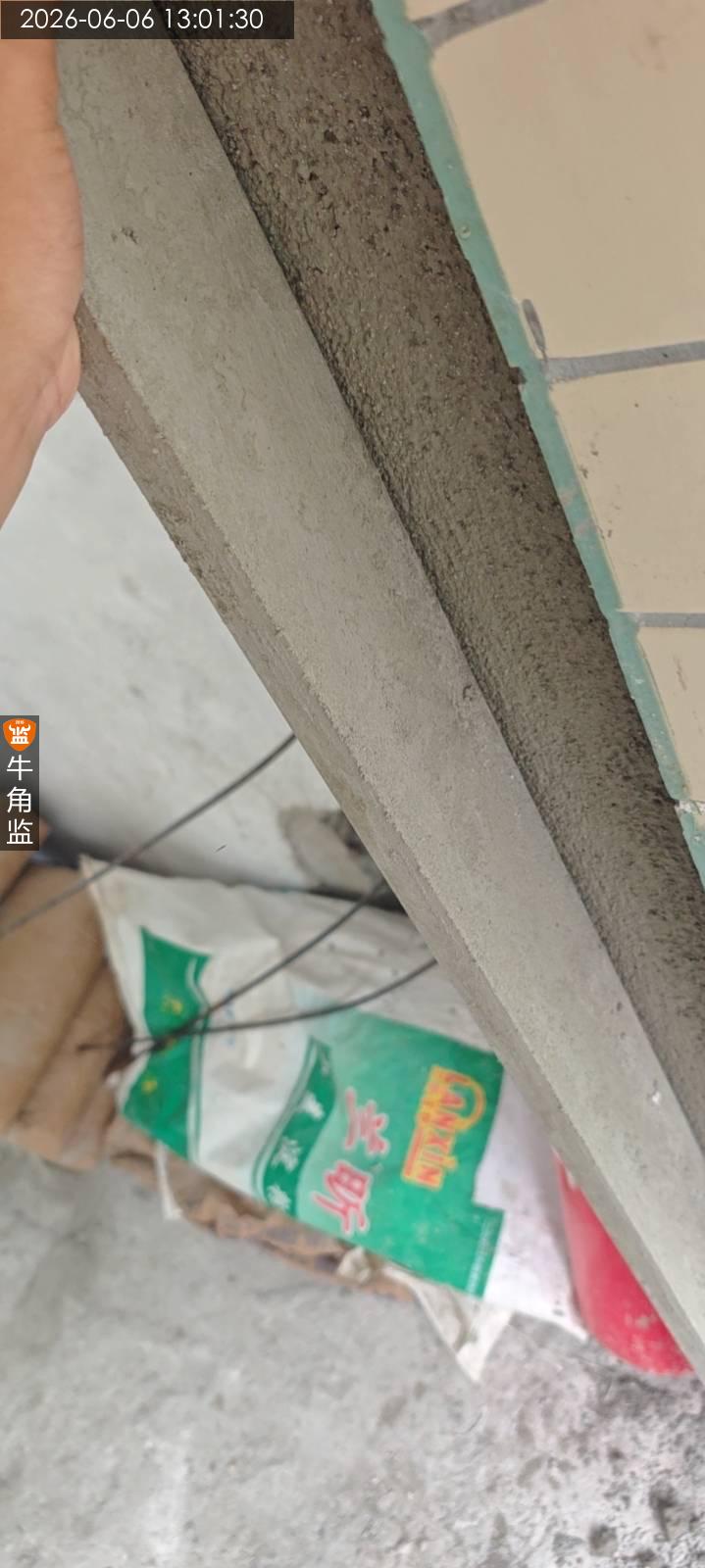

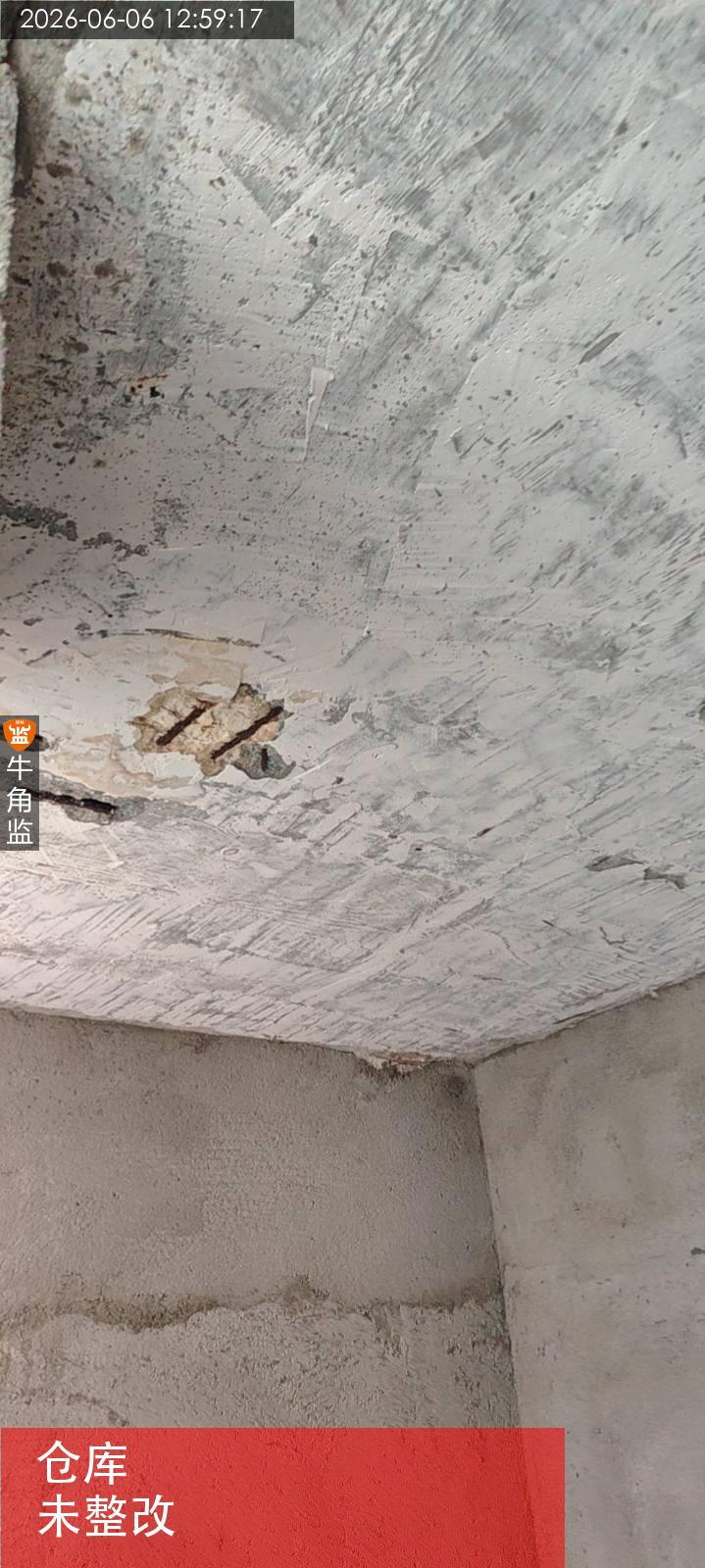

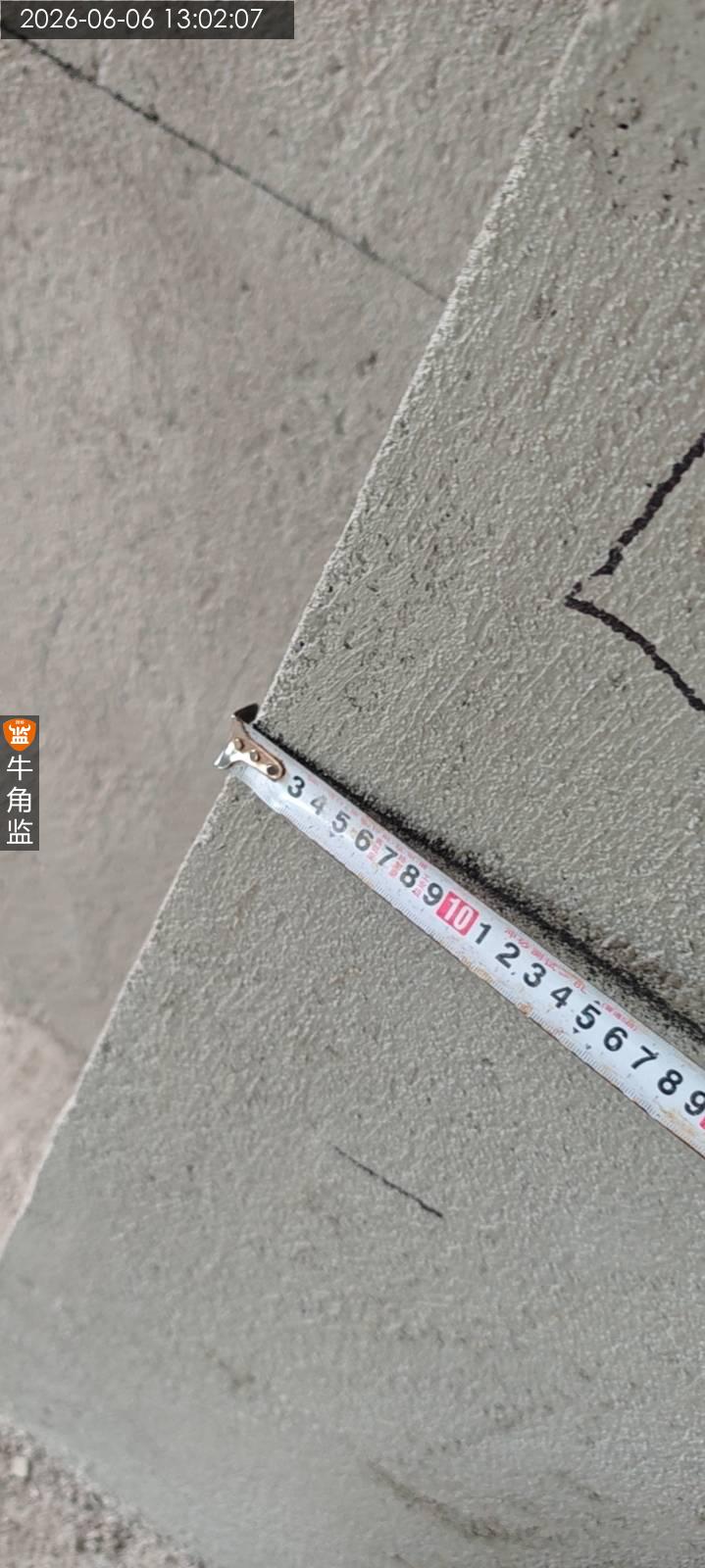

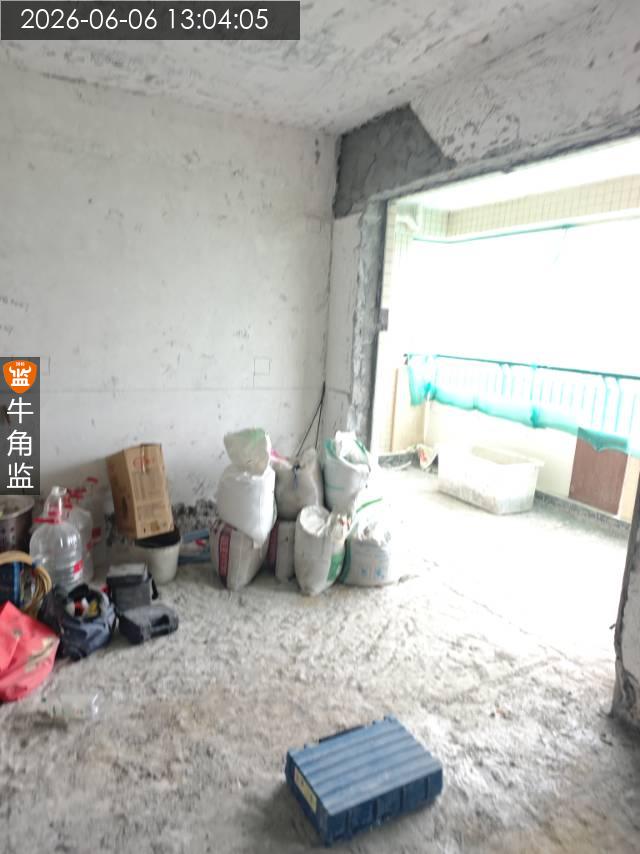

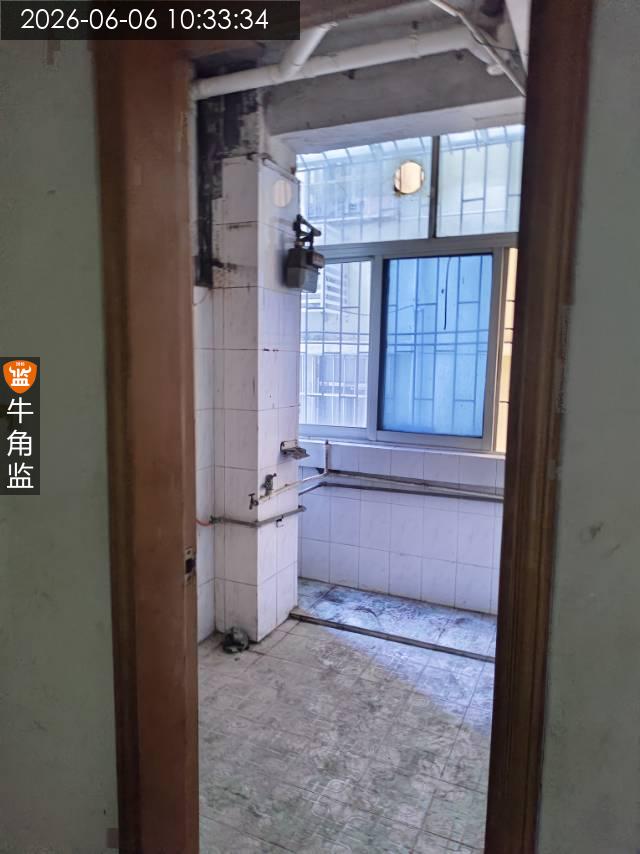

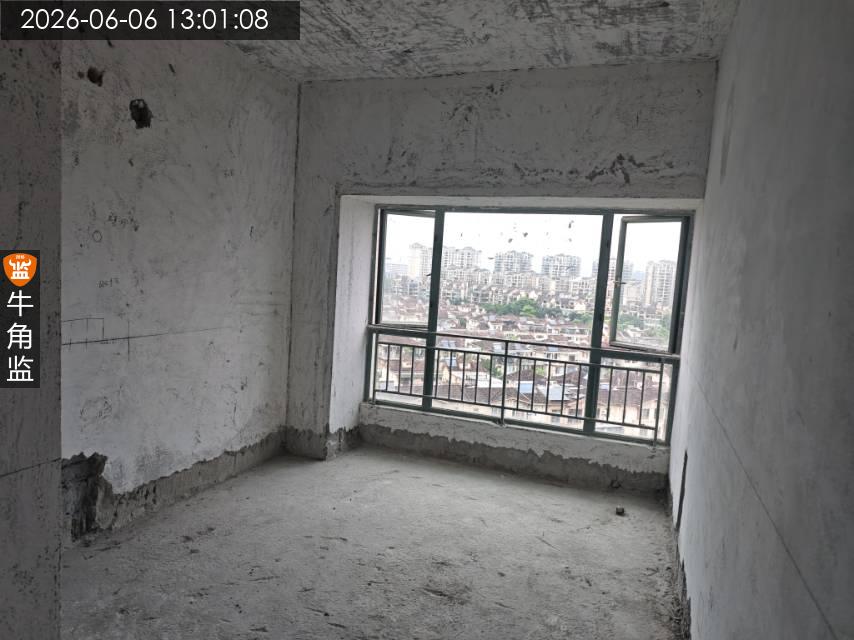

本次开工交底 本次检查内容 1.使用空鼓锤敲击检查墙面基层。跟施工方交底 本次检查情况、整改建议以及后续施工建议 1.入户主线线径过小,需要更换十平方入户主线。 2.排水管主管为铸铁管,需要更换pvc管道,并且内插超过楼板层。 3.墙面发现超过200cm²的空鼓、存在起鼓开裂等现象,并且为黄泥批荡,需要拆除至砖墙面,重新挂镀锌电焊网批荡。 4.现场已跟施工方交接后续施工工艺要求,已确认。 后续施工建议 1、原基础结构问题整改(例如墙面空鼓、外墙渗水),需先确定工程量跟工程造价。 2、打拆前提前沟通周边邻居与施工方,打拆过程中如有造成损坏,施工方应免费维修,打拆时噪音较大,提前拜访周边邻居。
2026-06-06
越秀区合********0252
设 计 师:珍珠
施工队长:王工
工地面积:87.00㎡
装修总价:0.00
本次评价:C
本次评语:

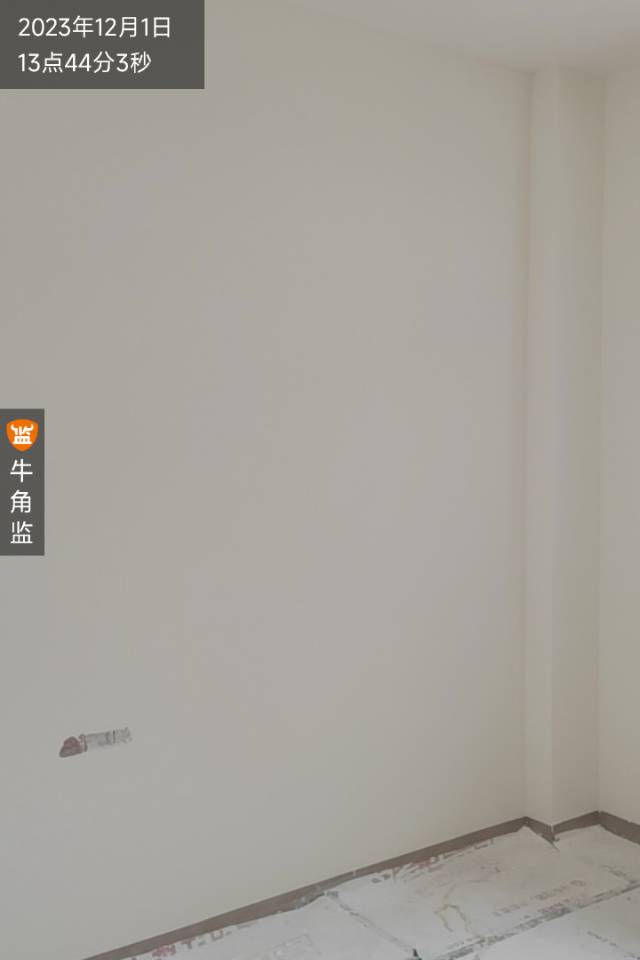

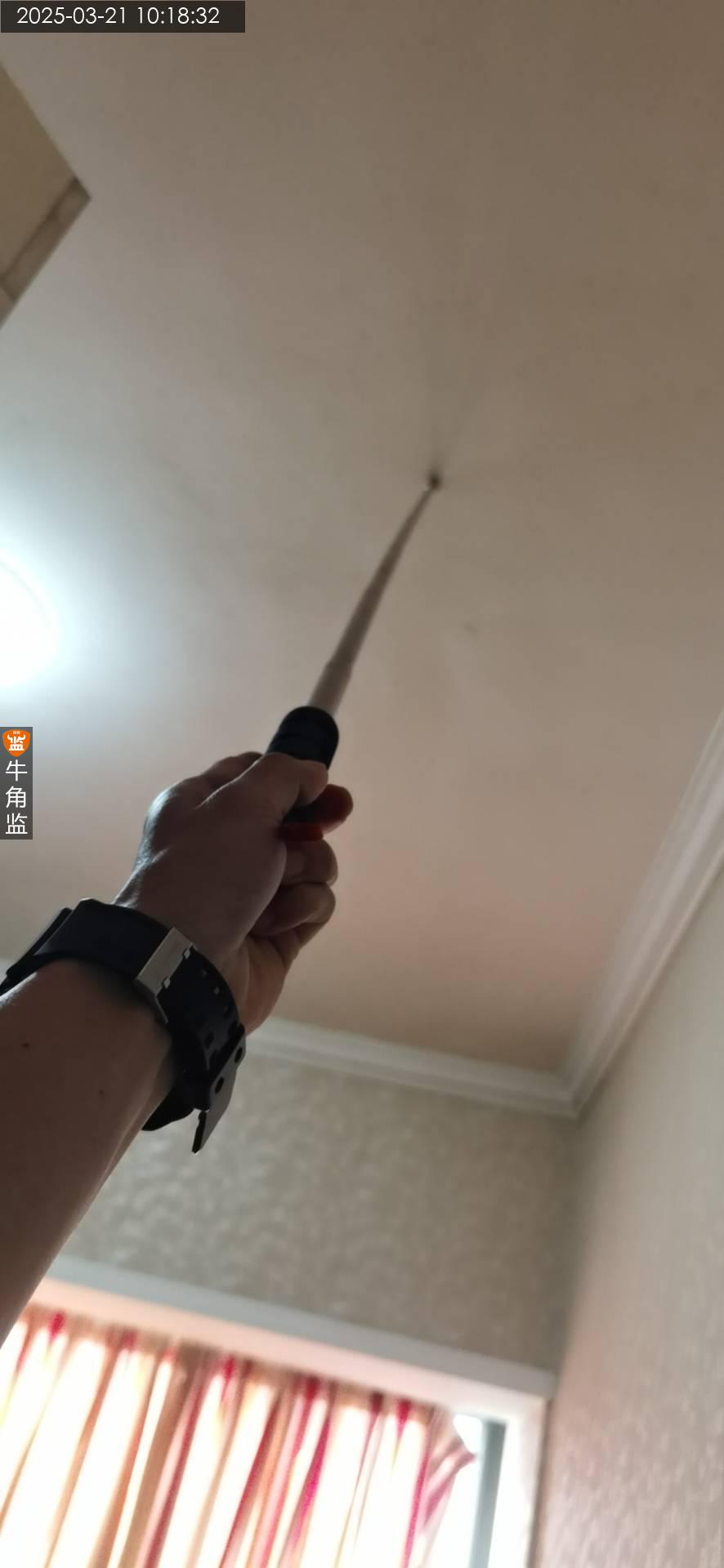

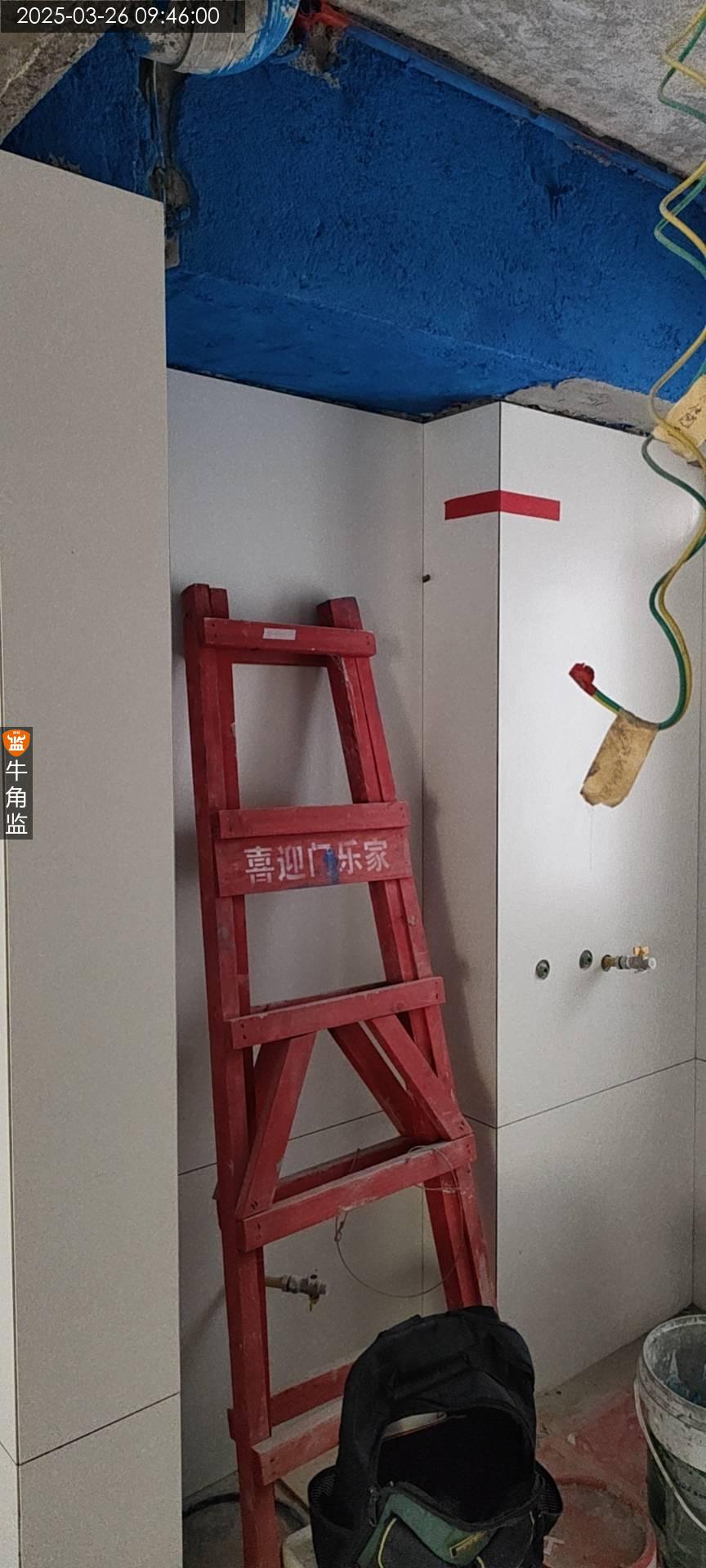

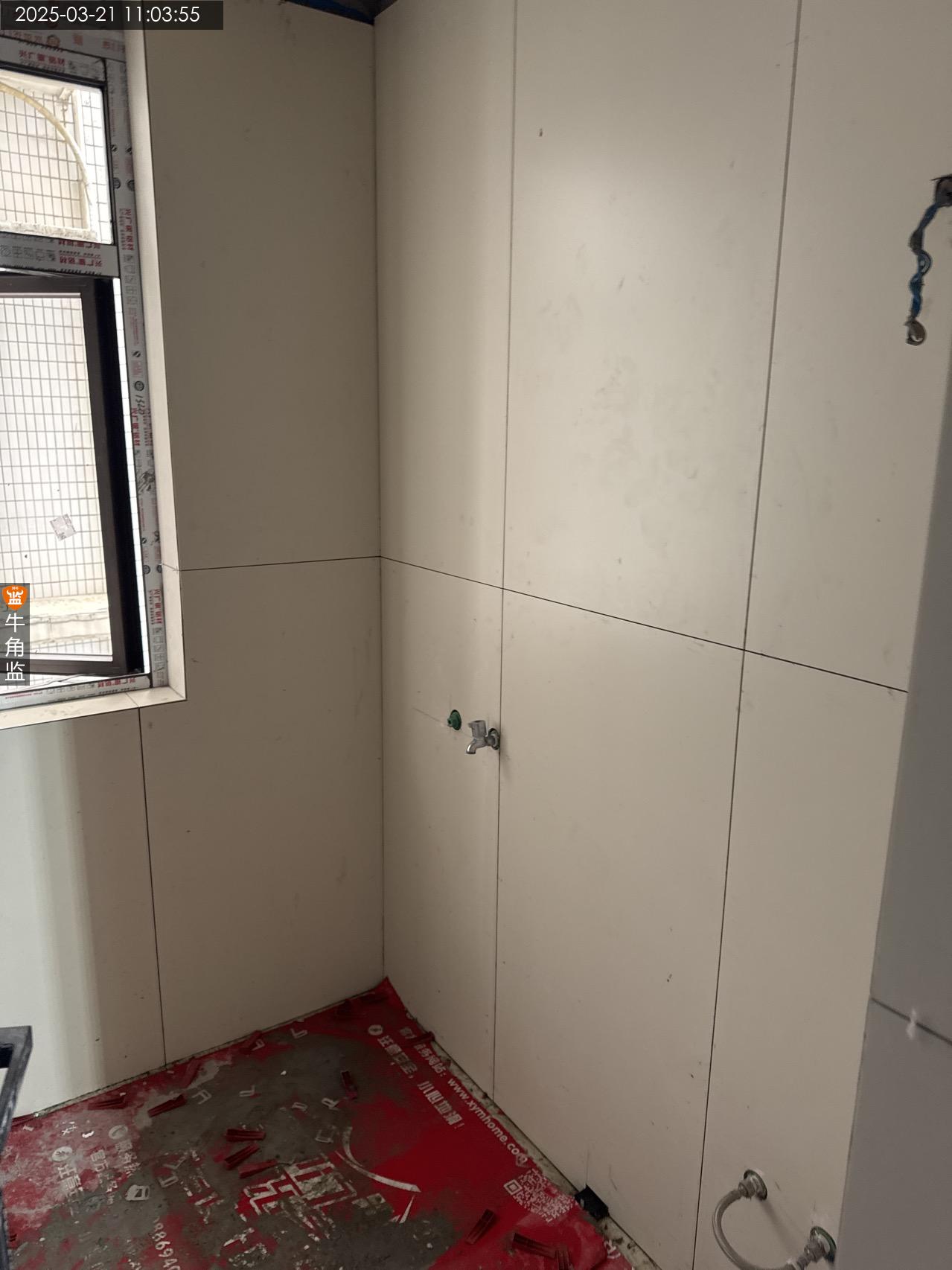

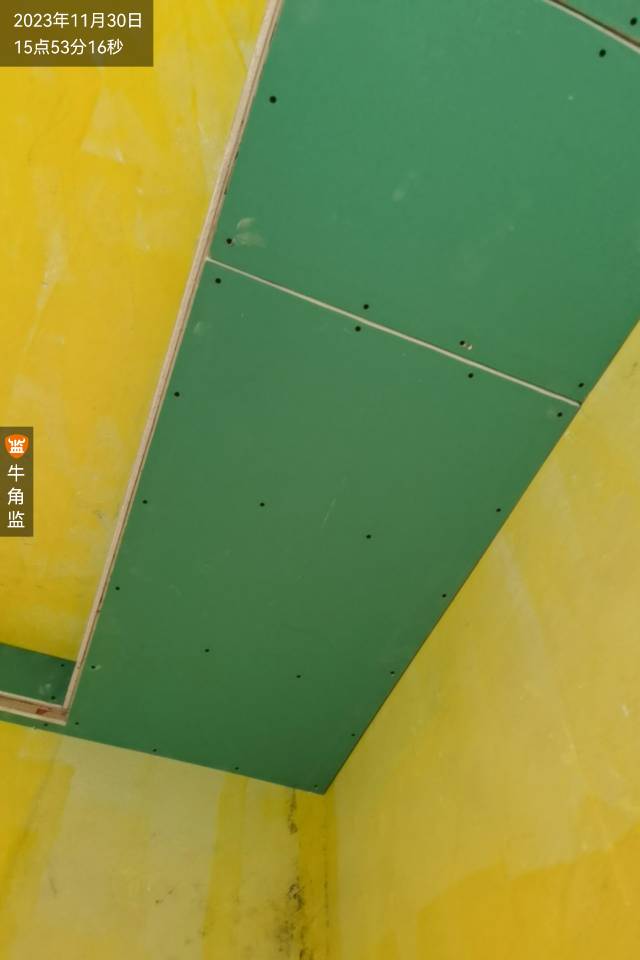

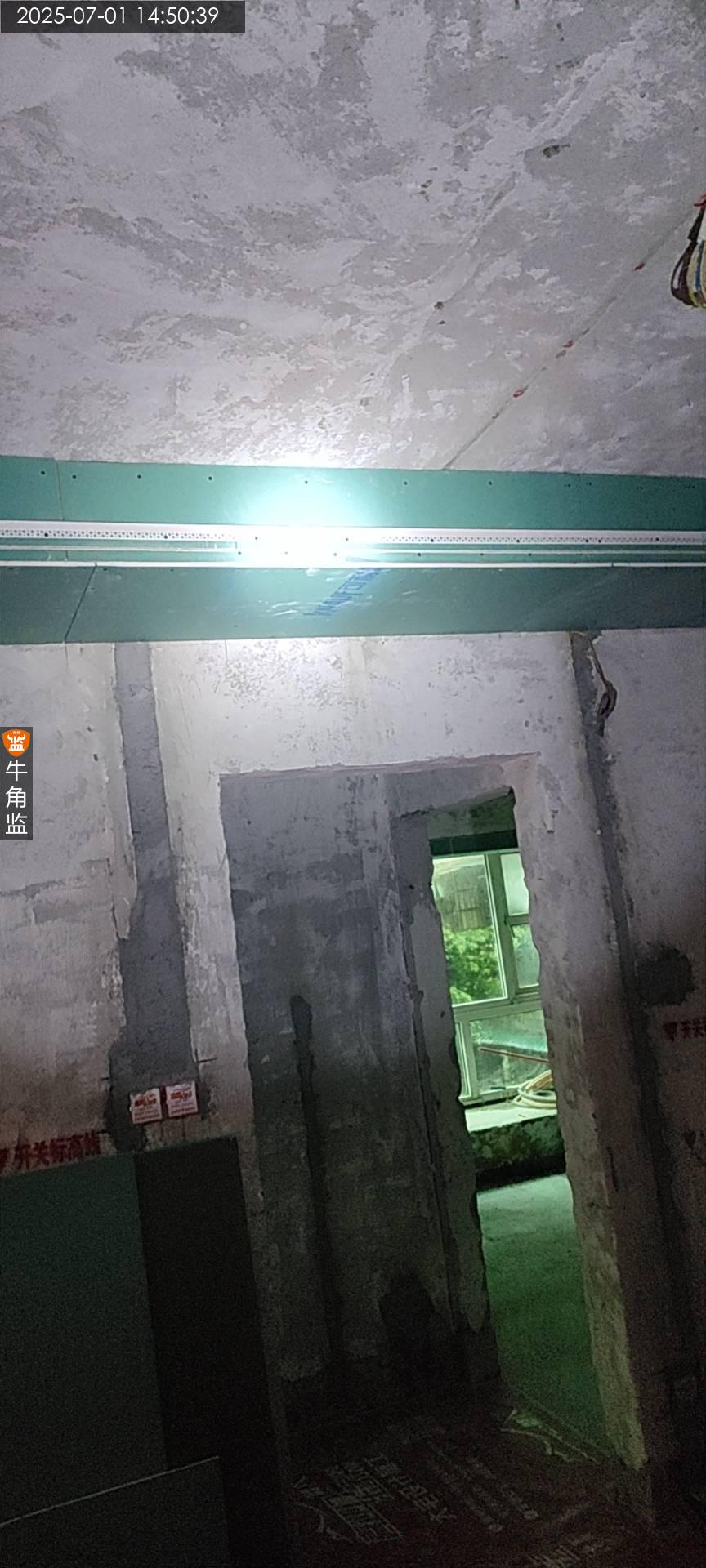

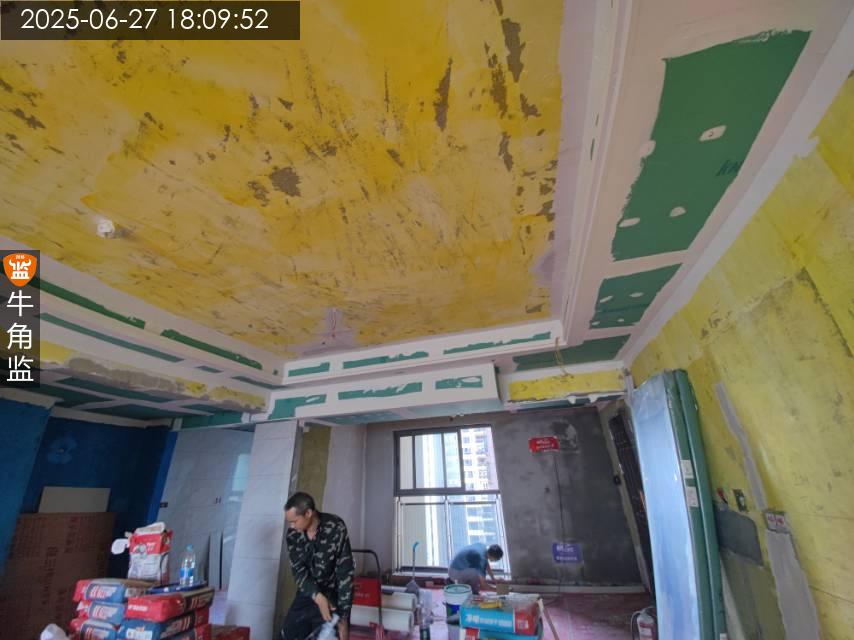

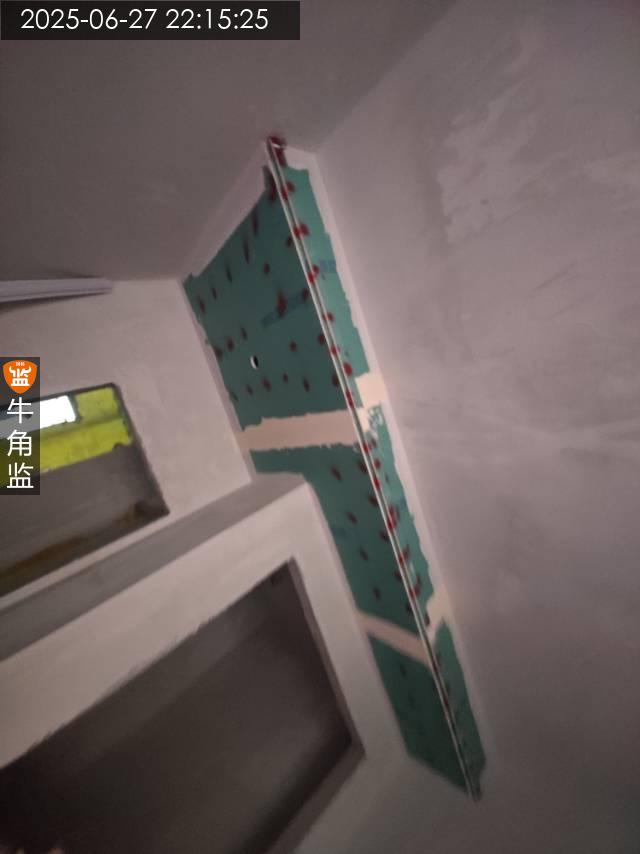

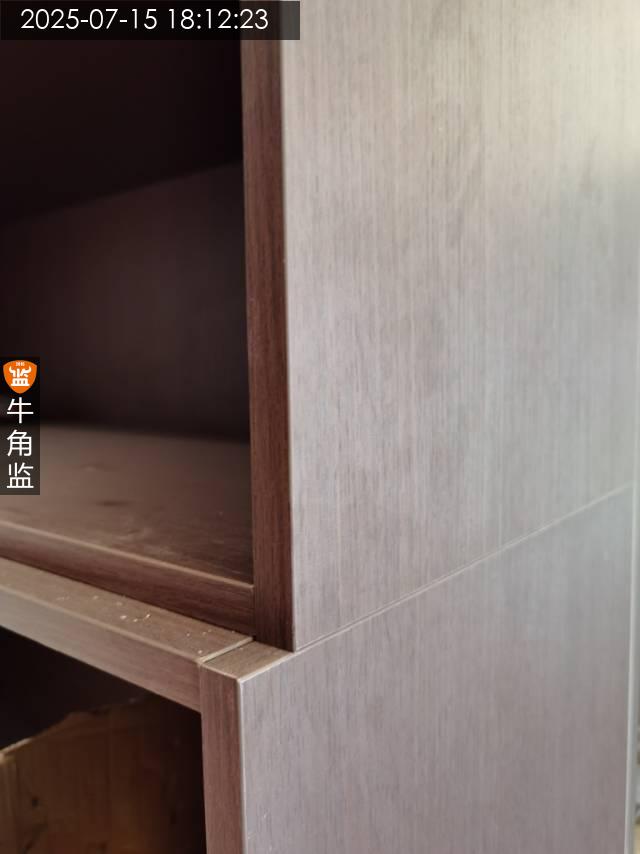

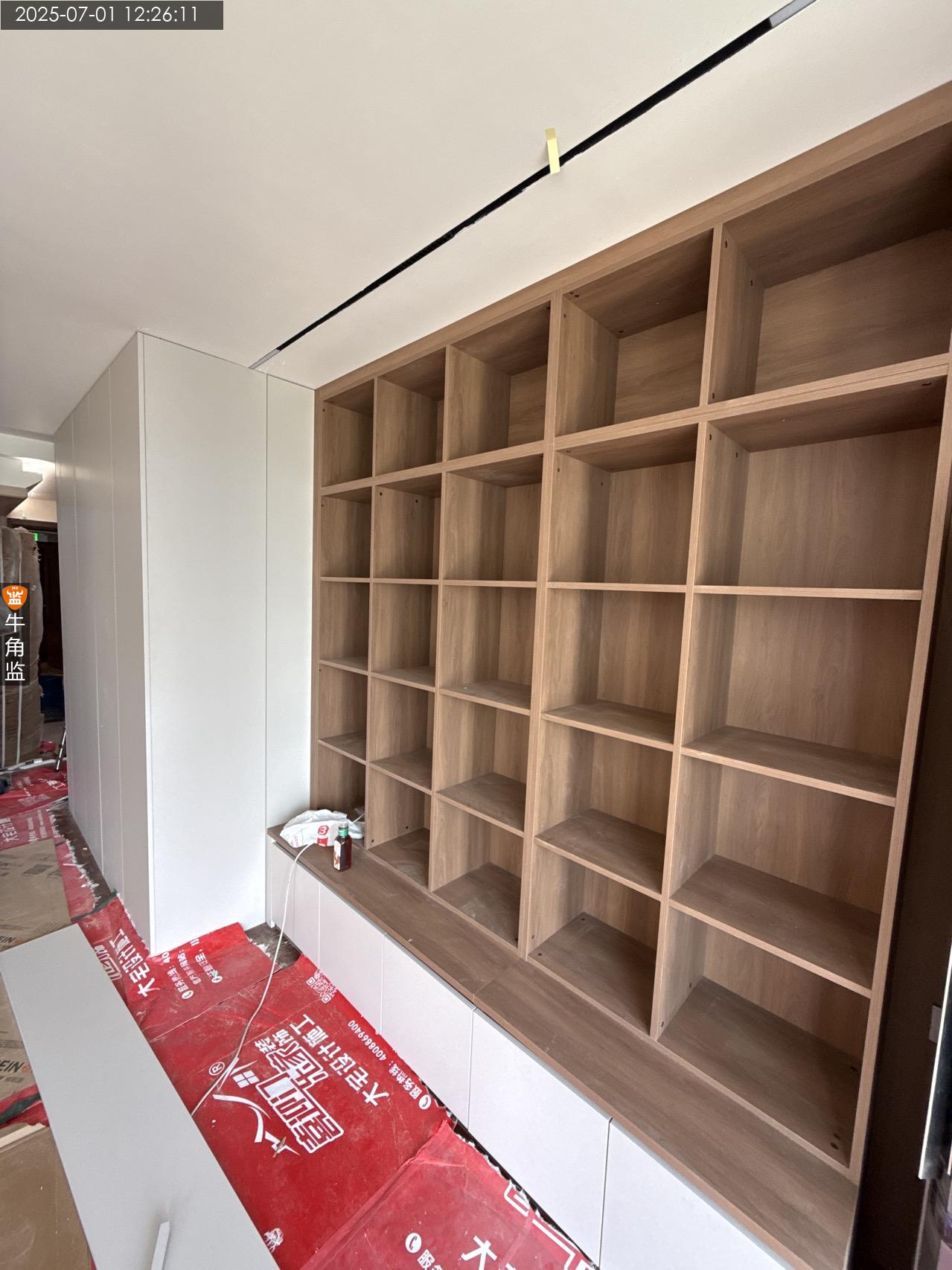

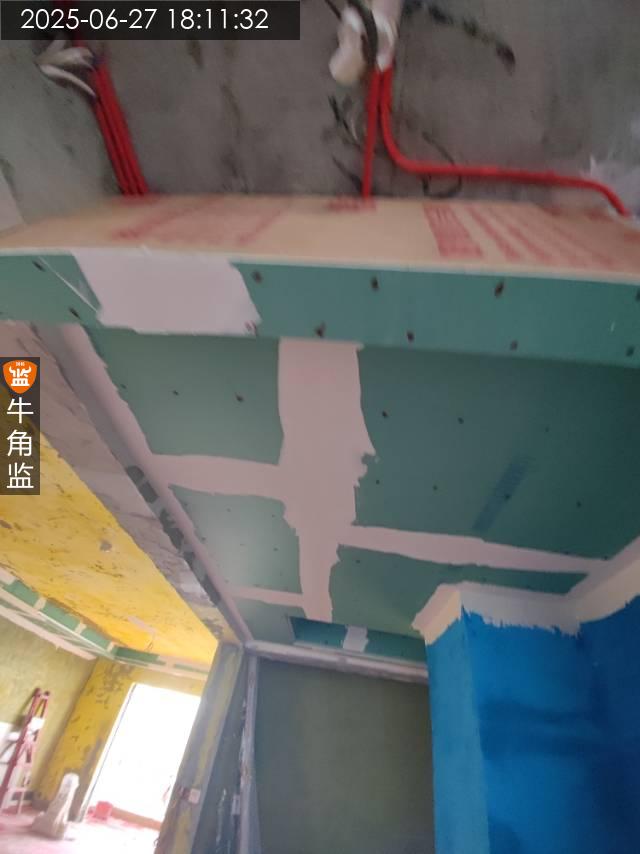

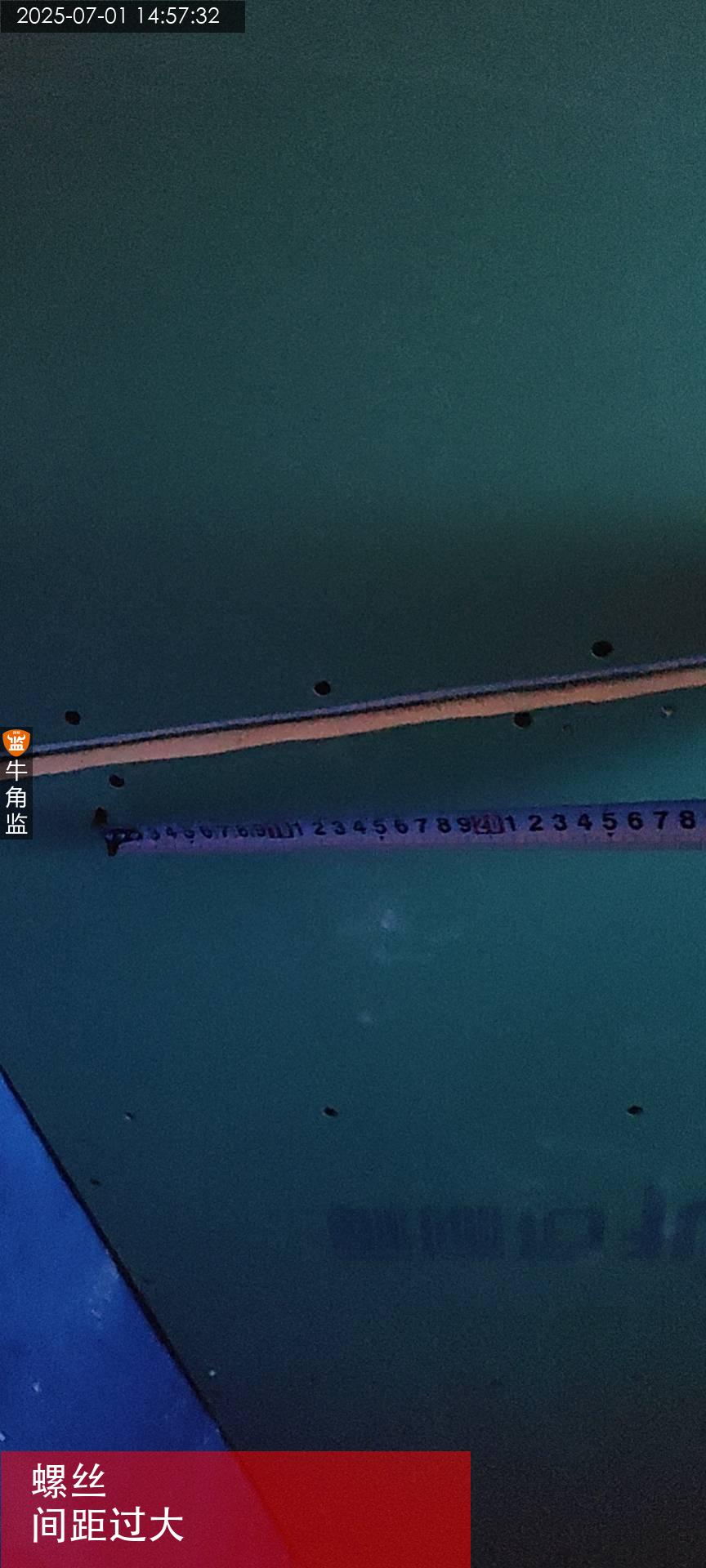

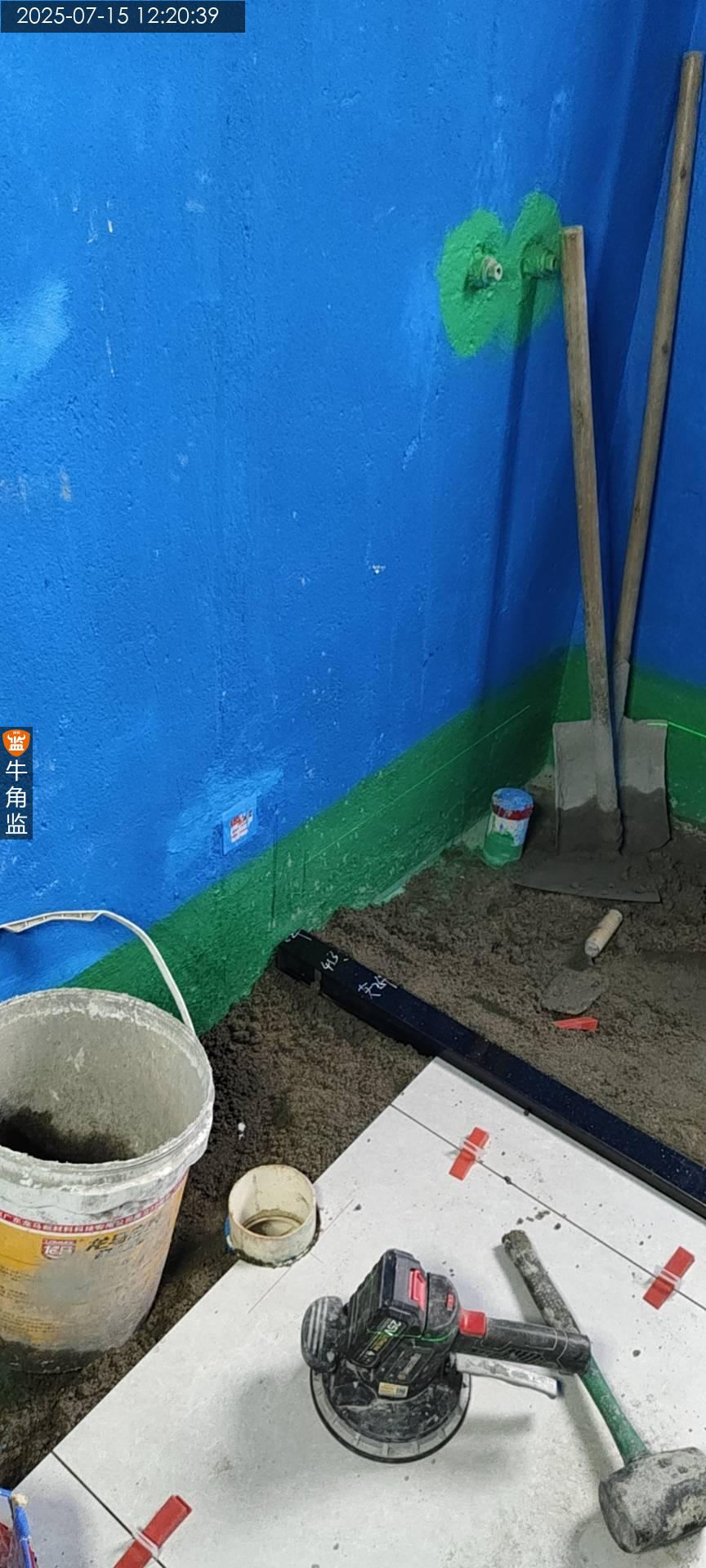

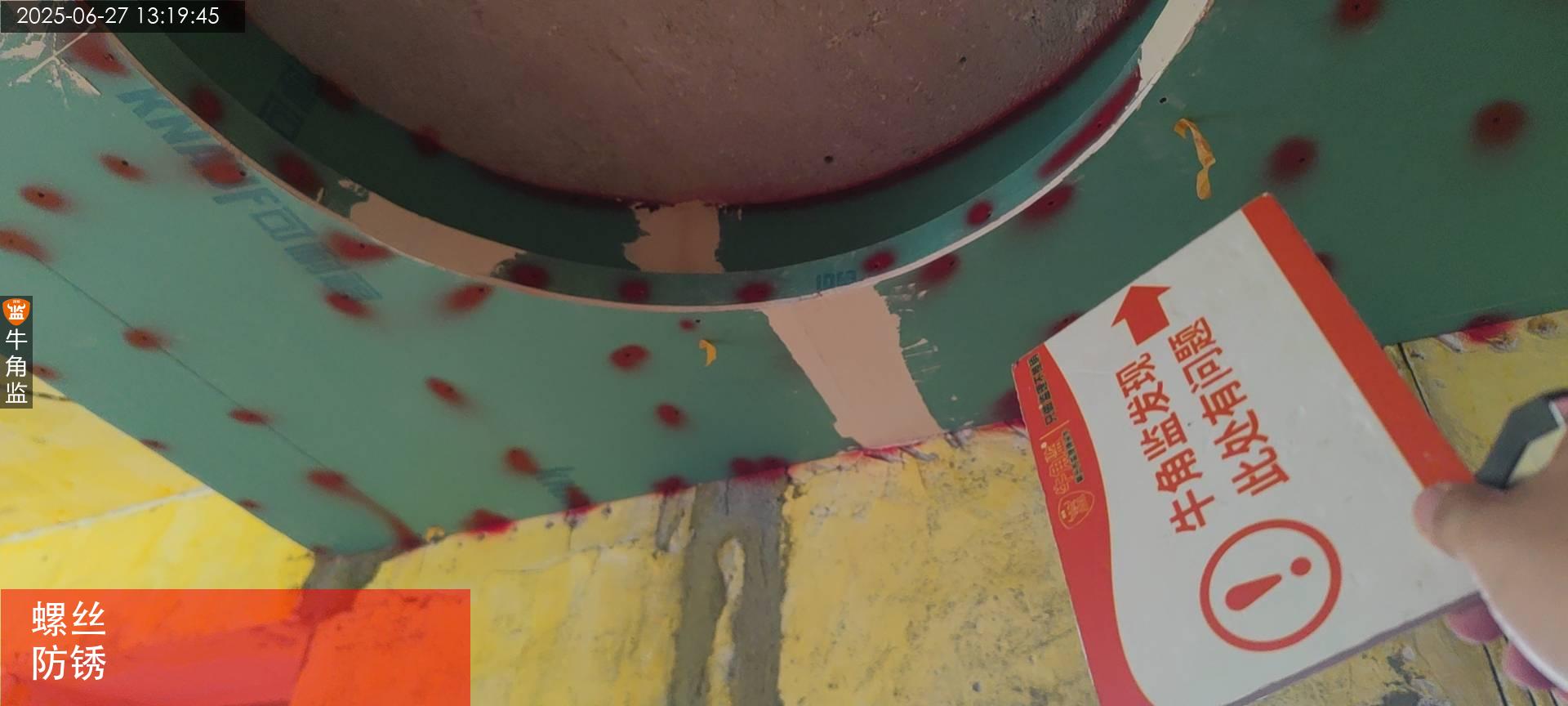

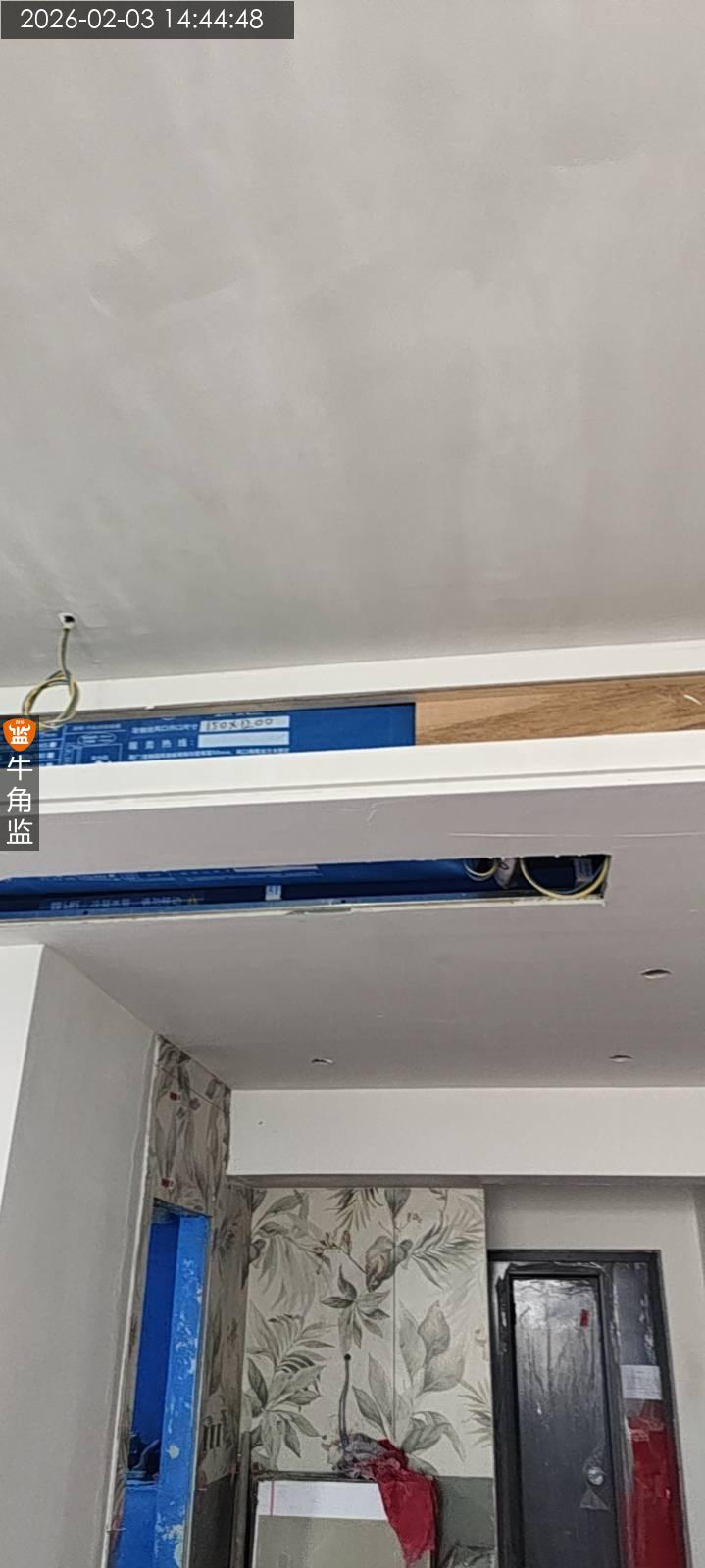

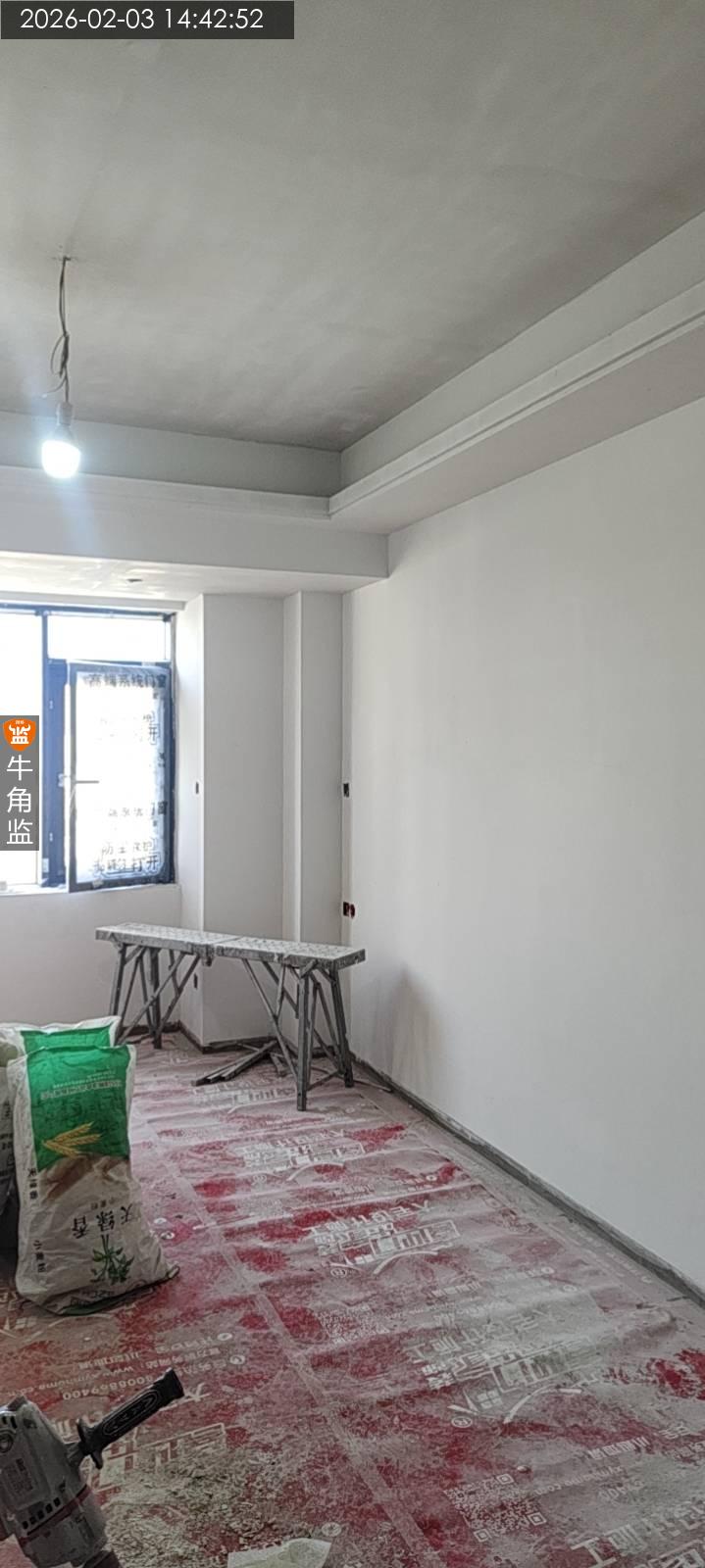

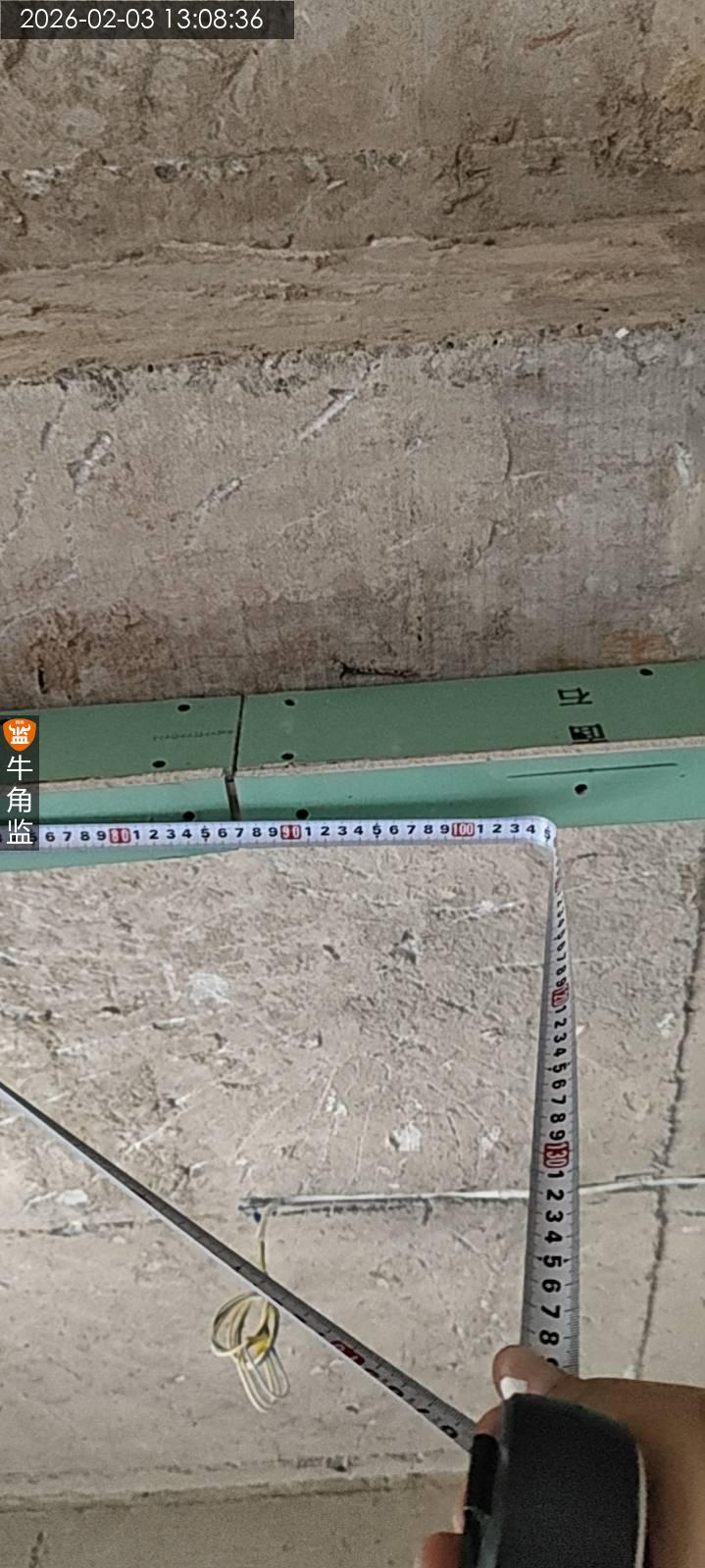

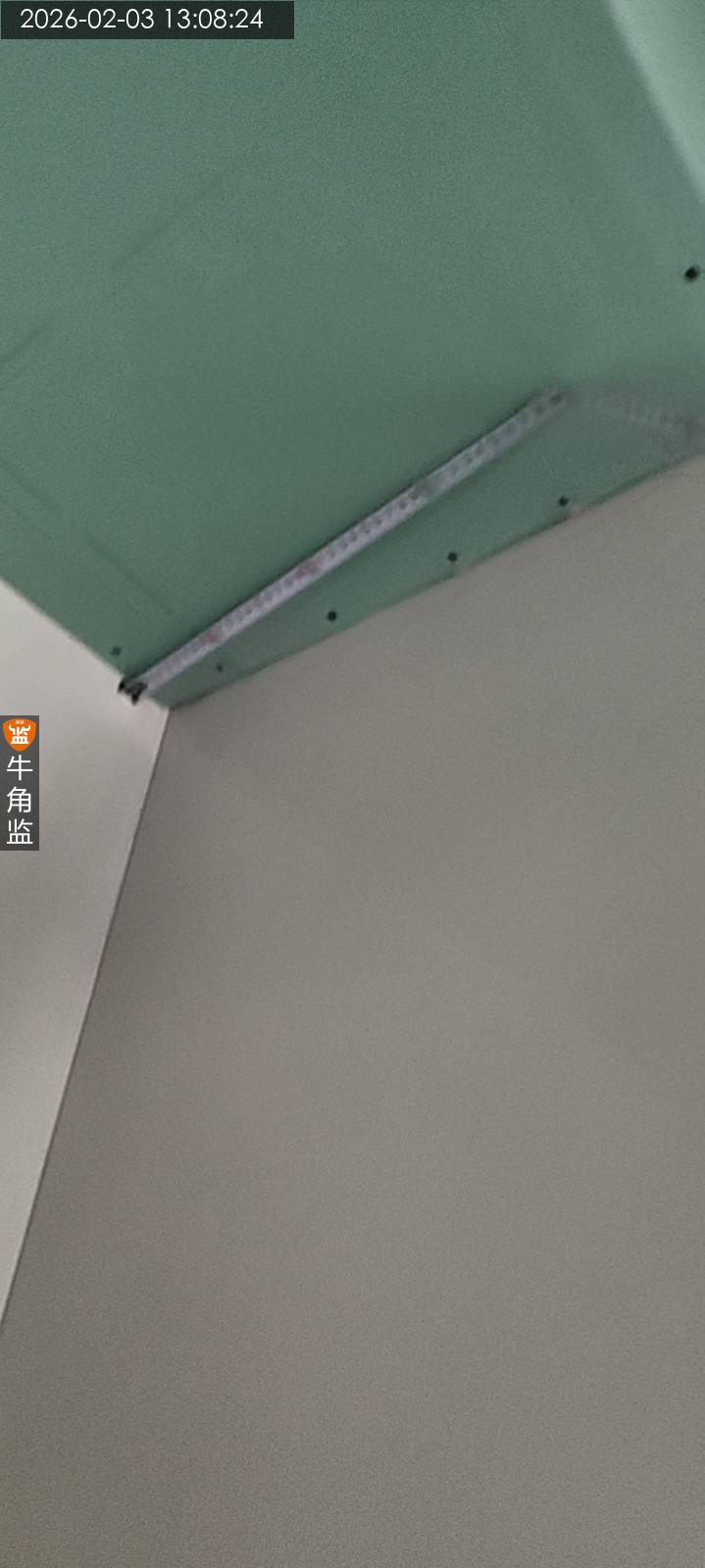

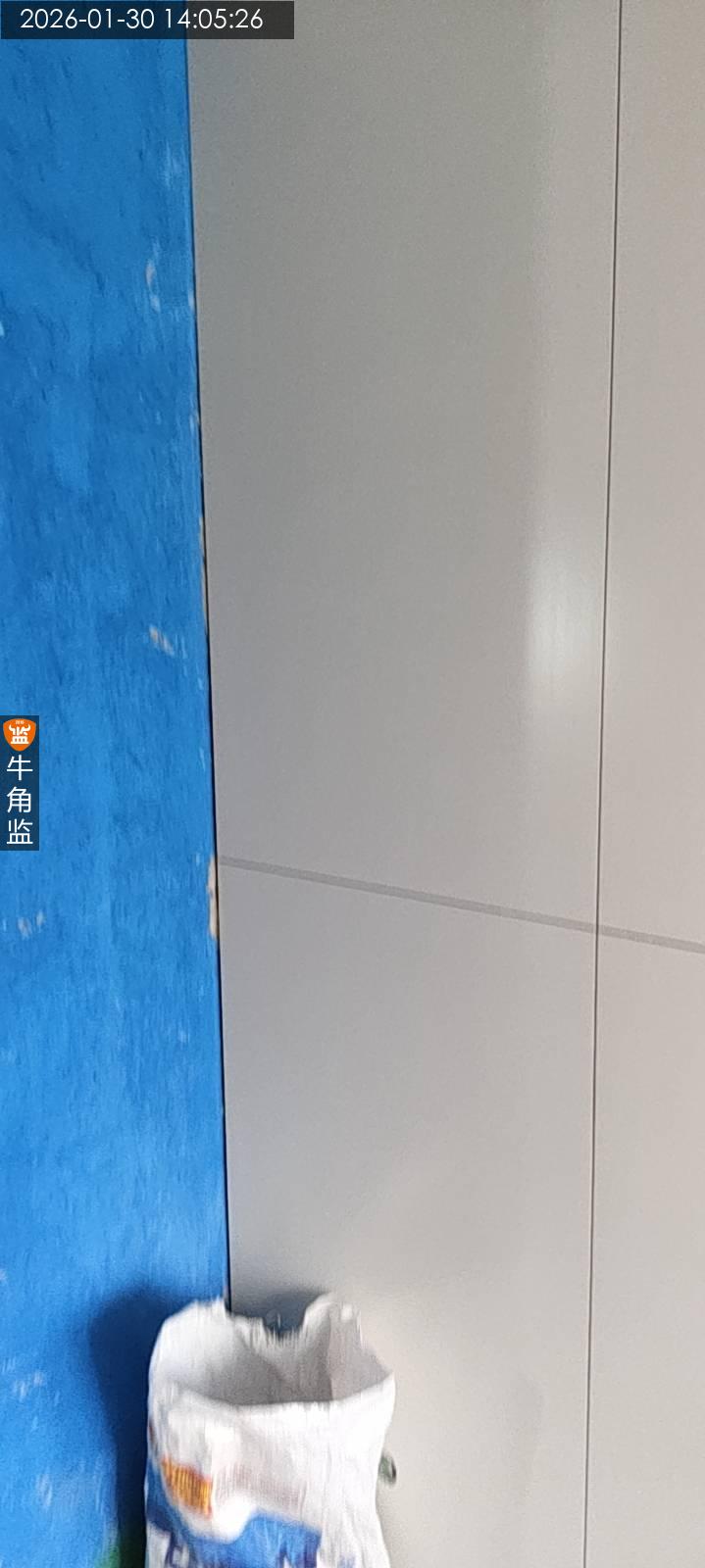

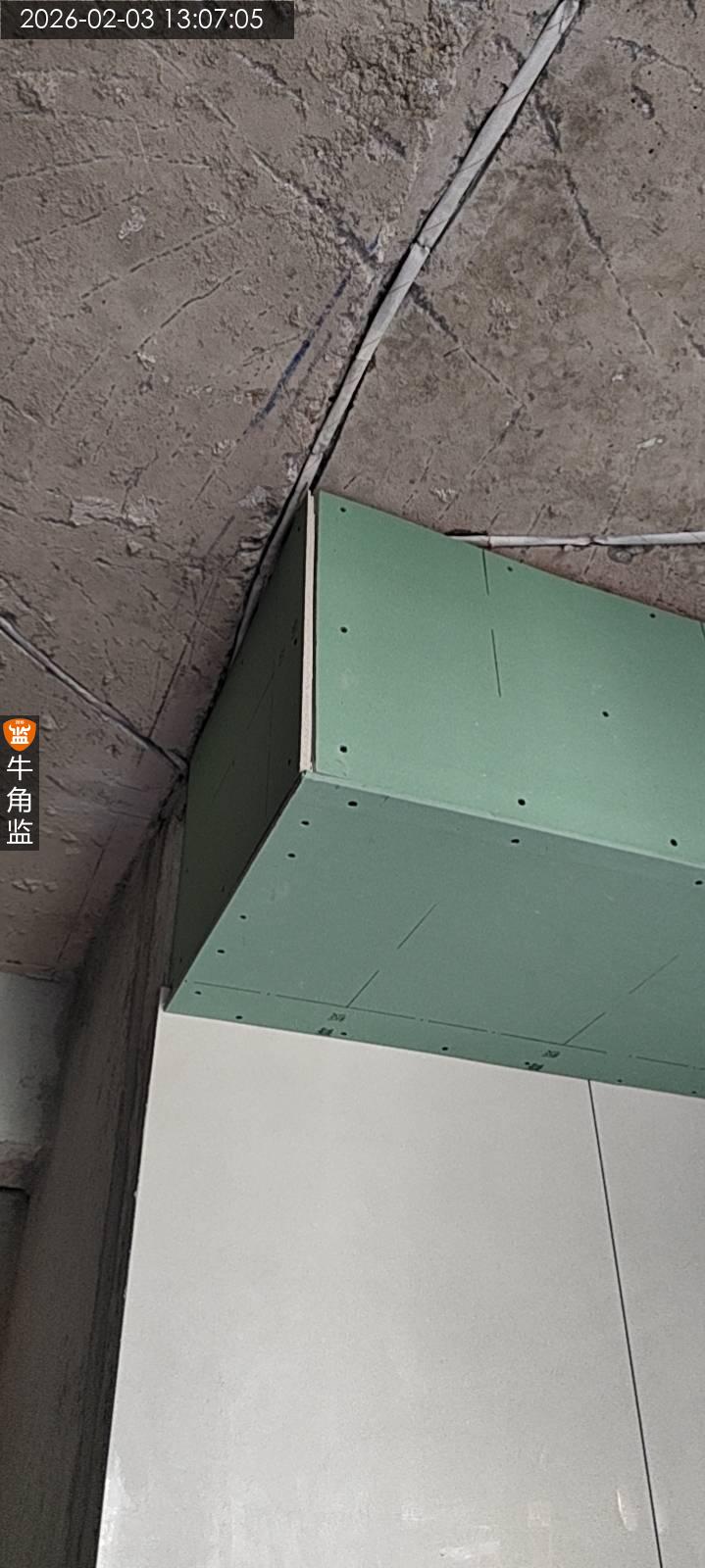

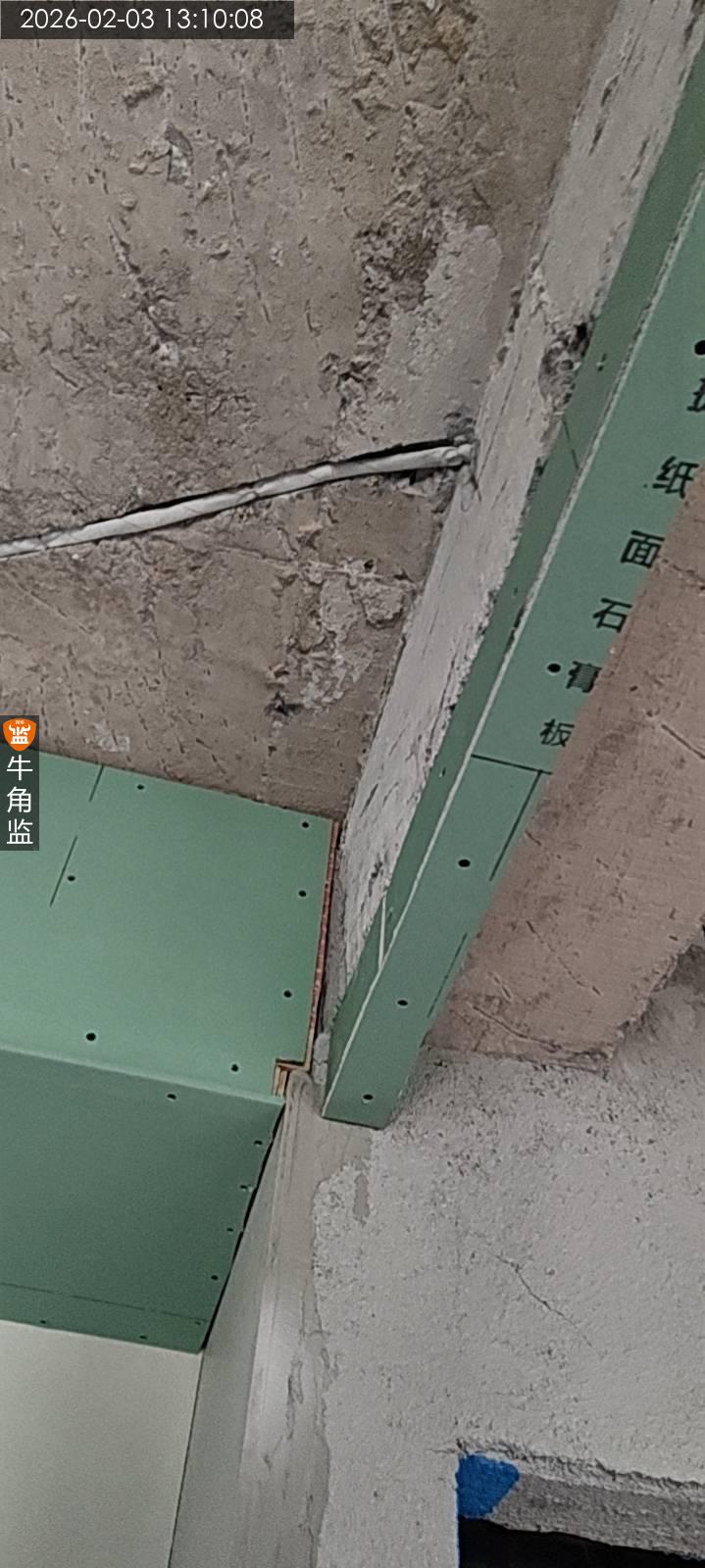

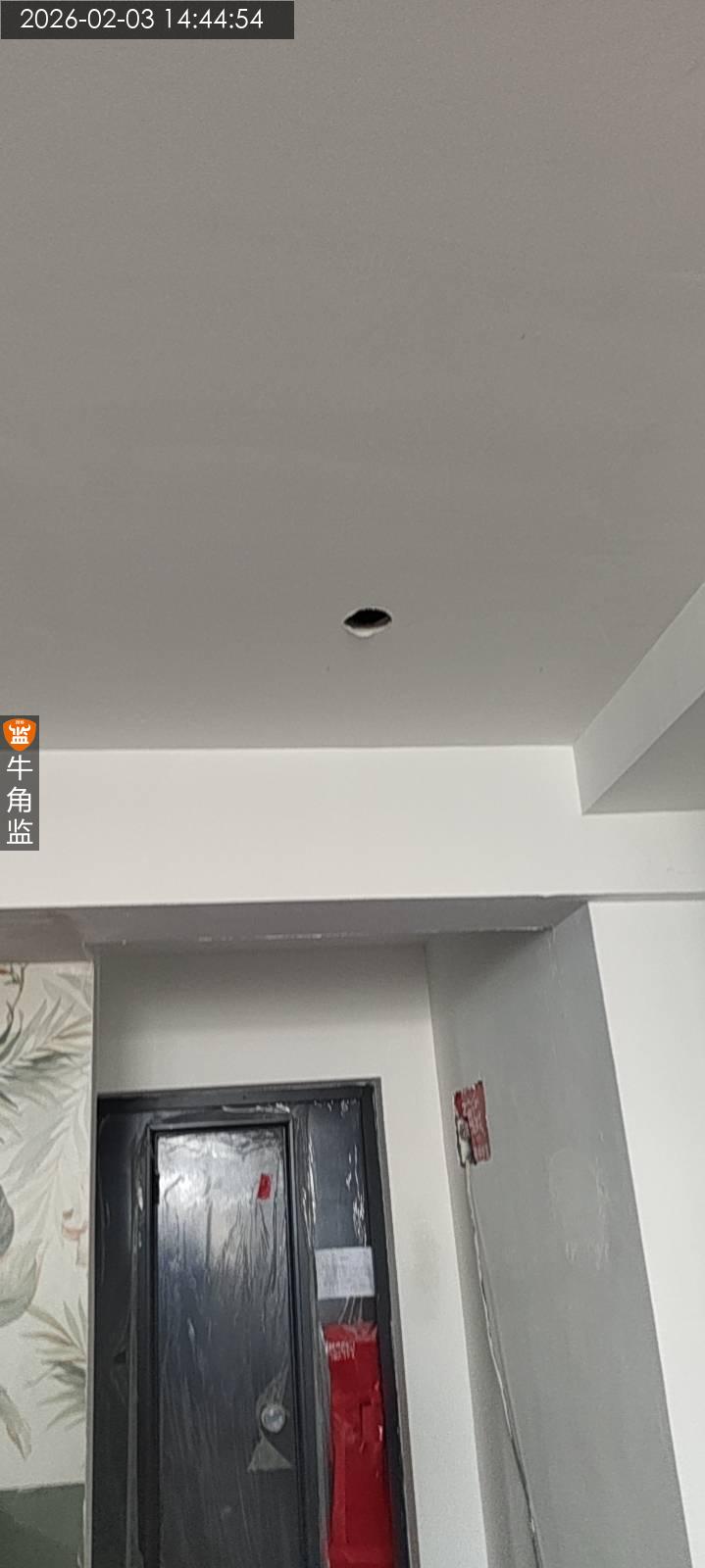

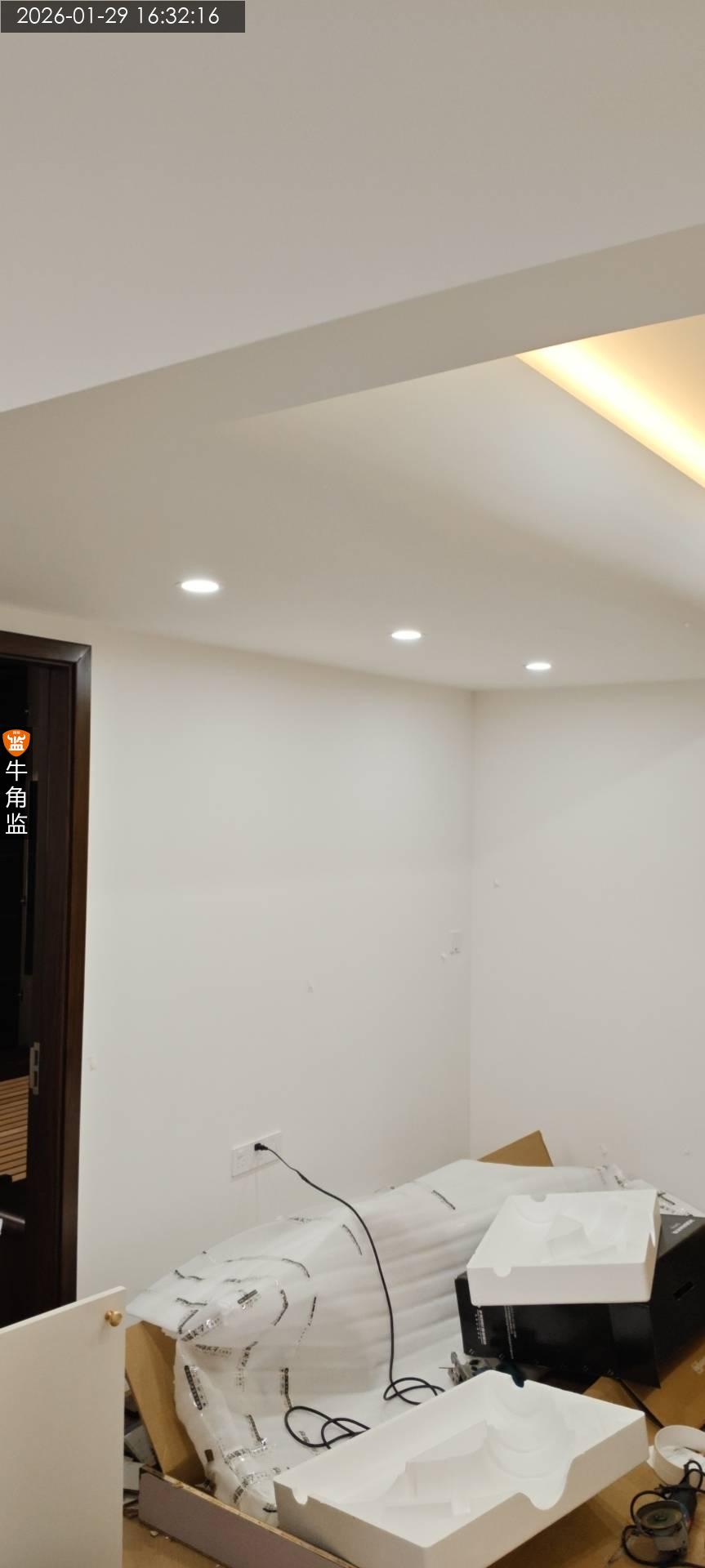

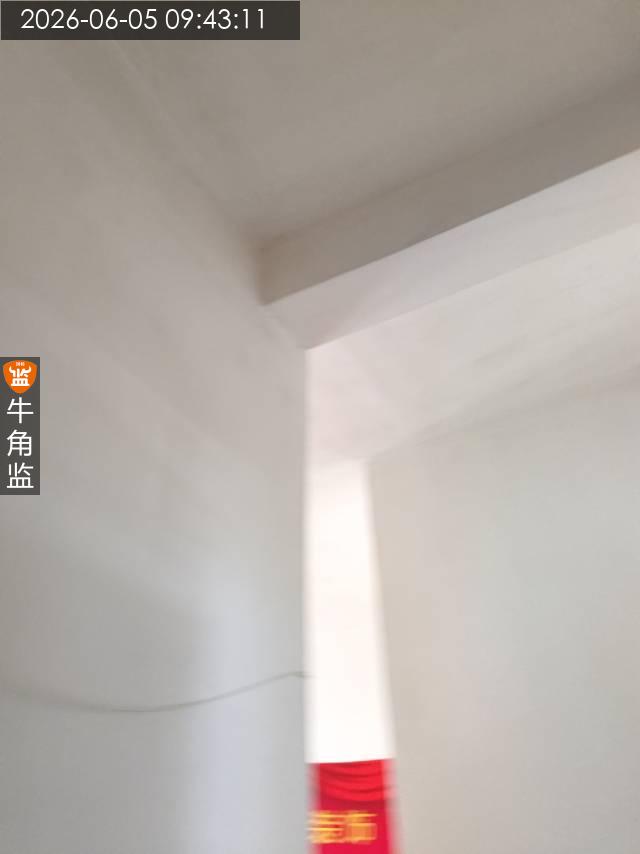

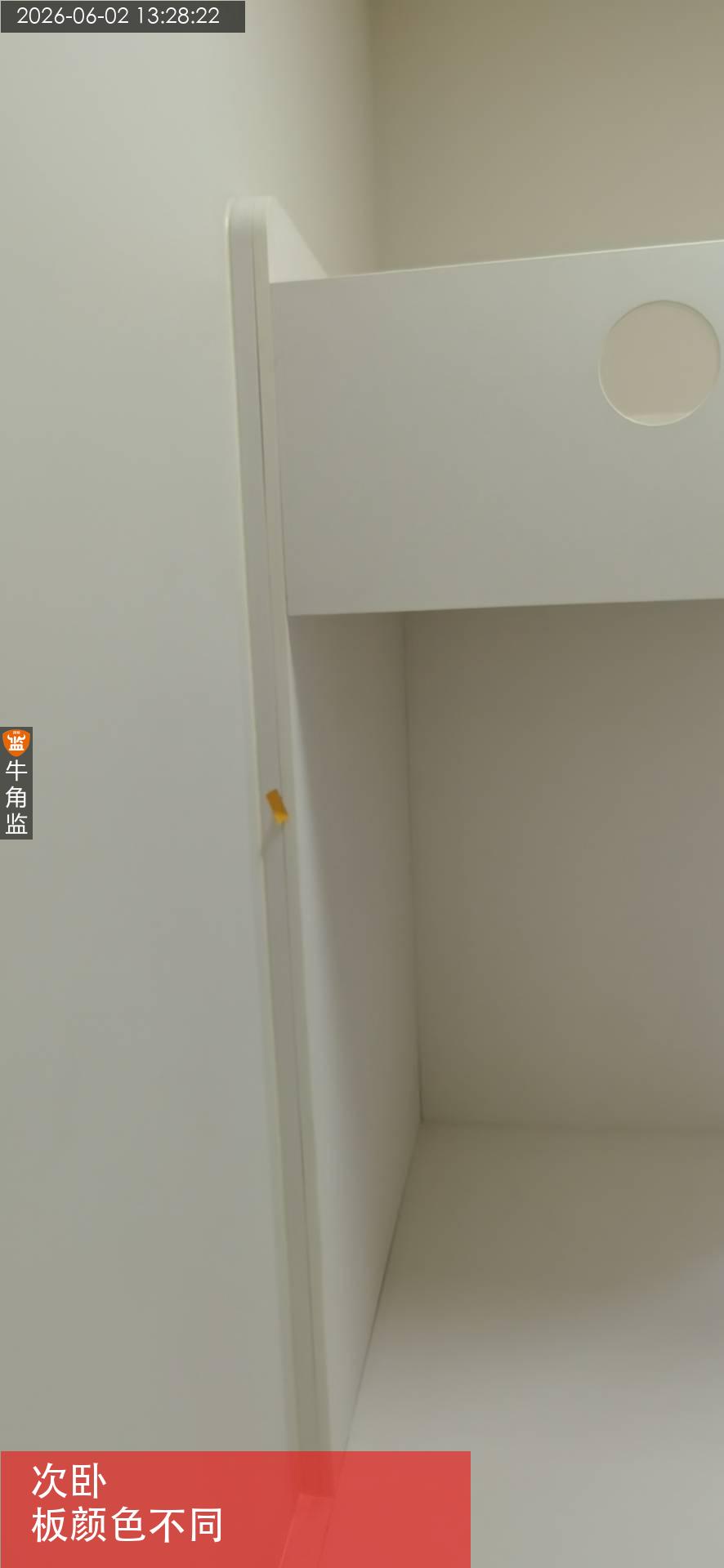

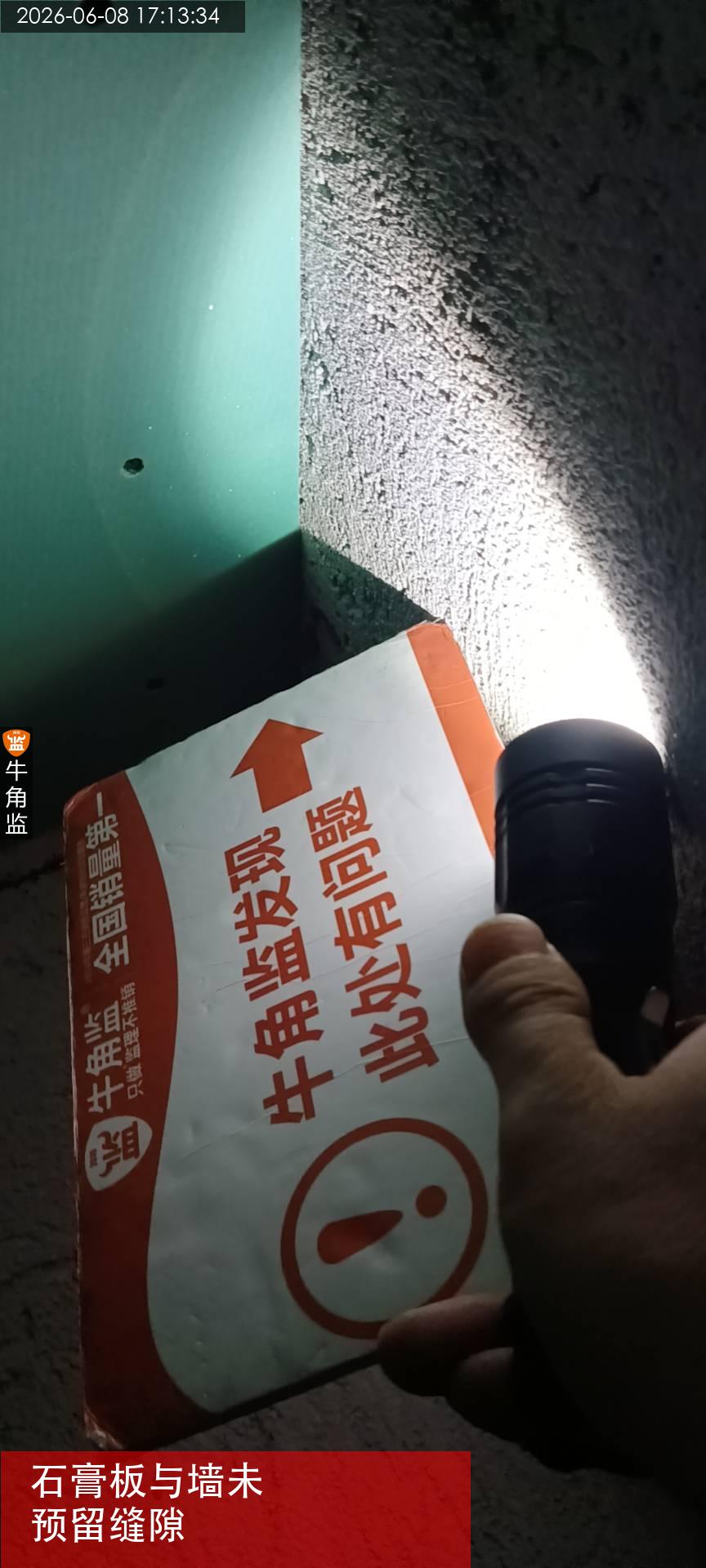

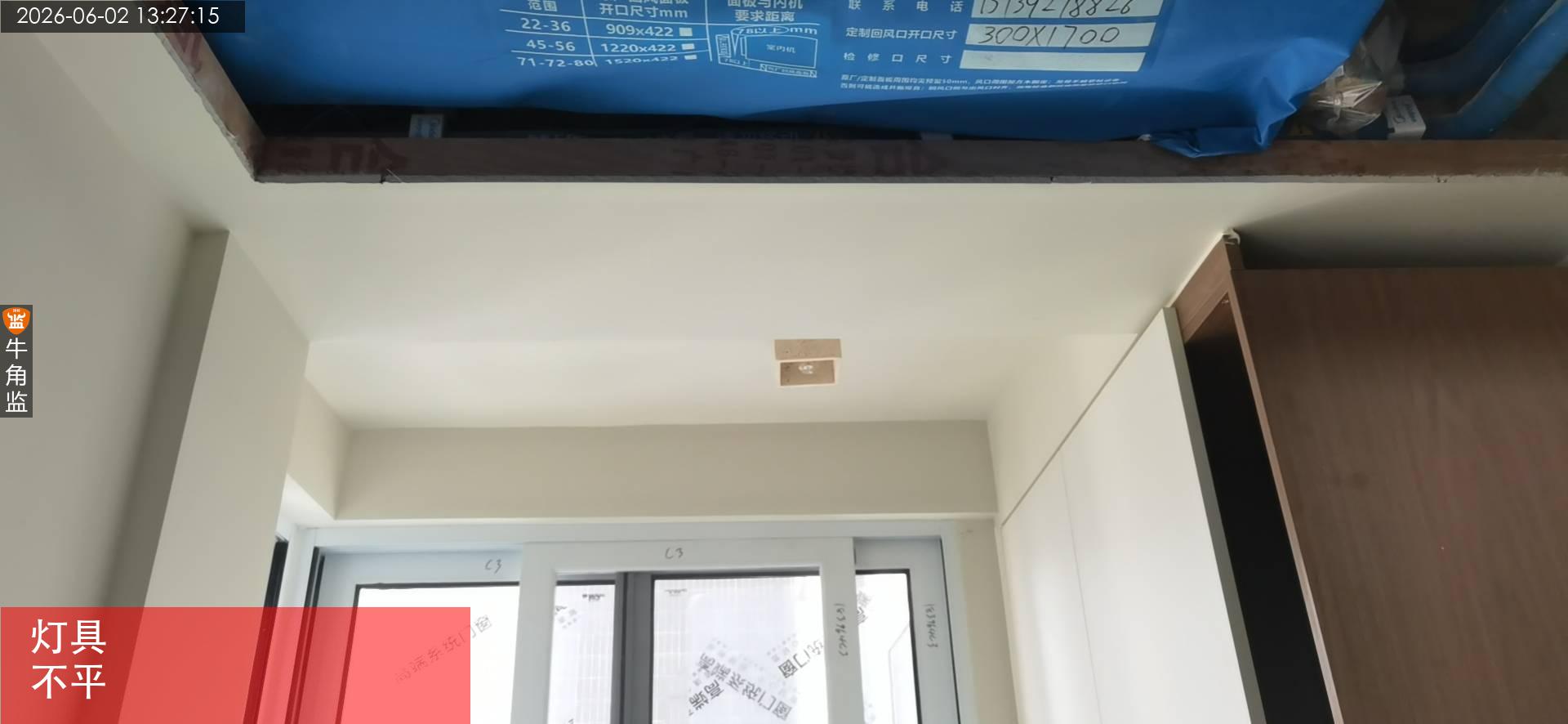

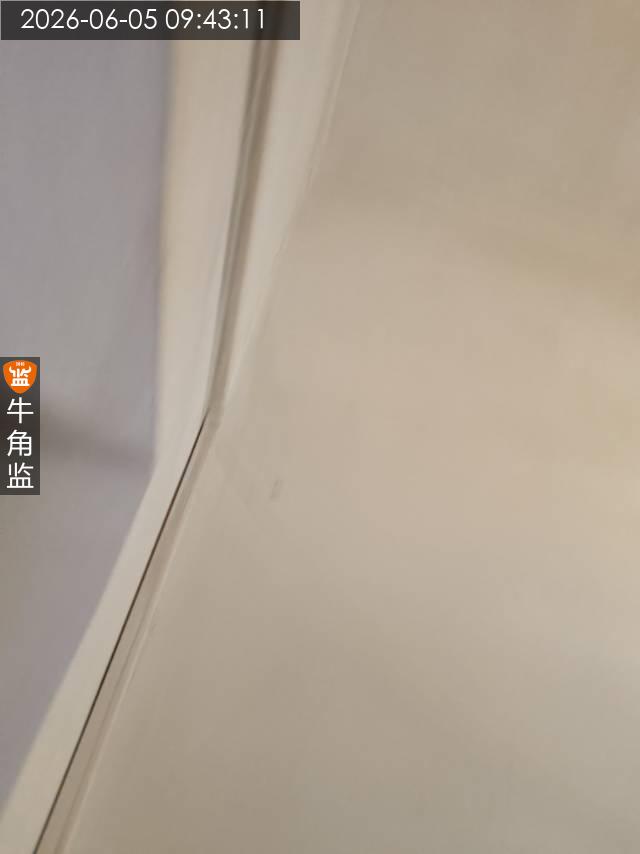

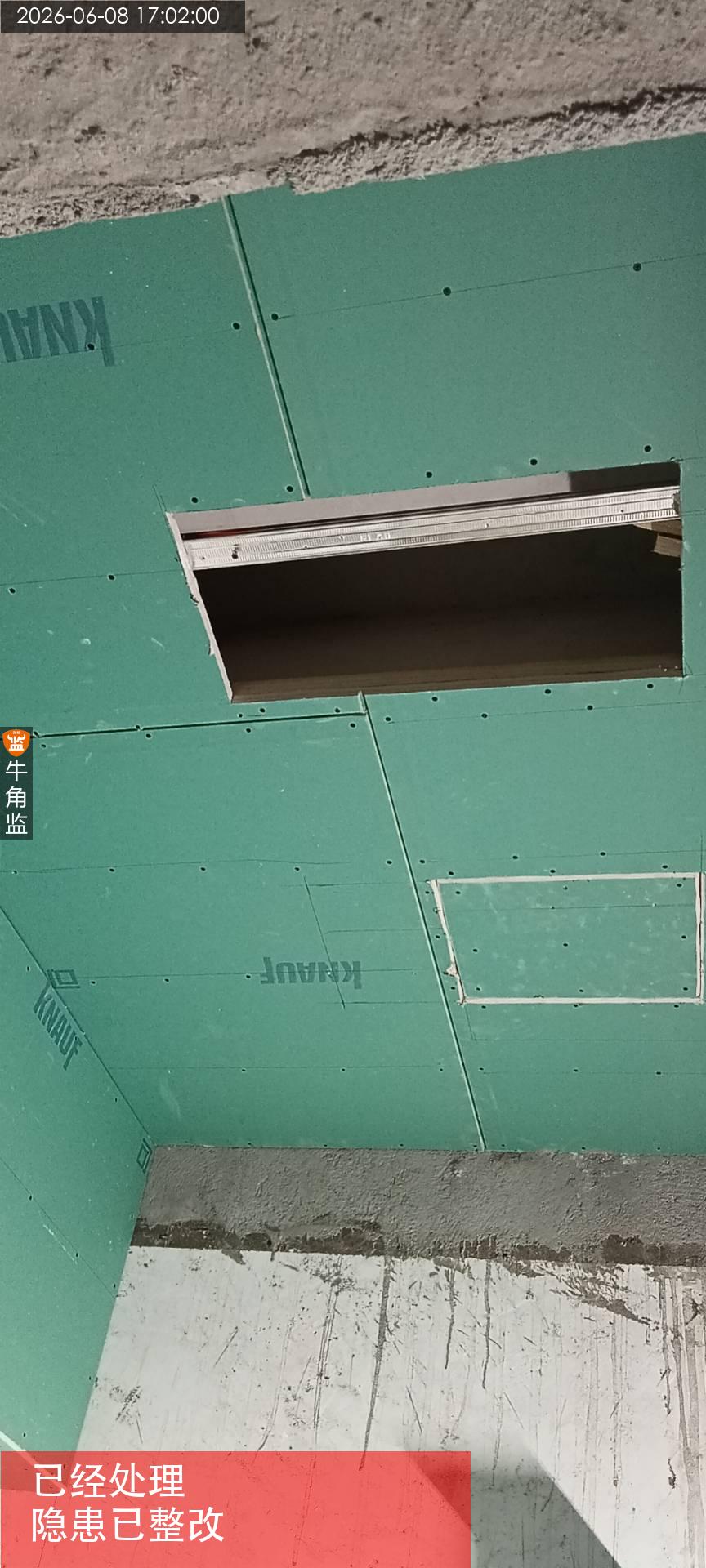

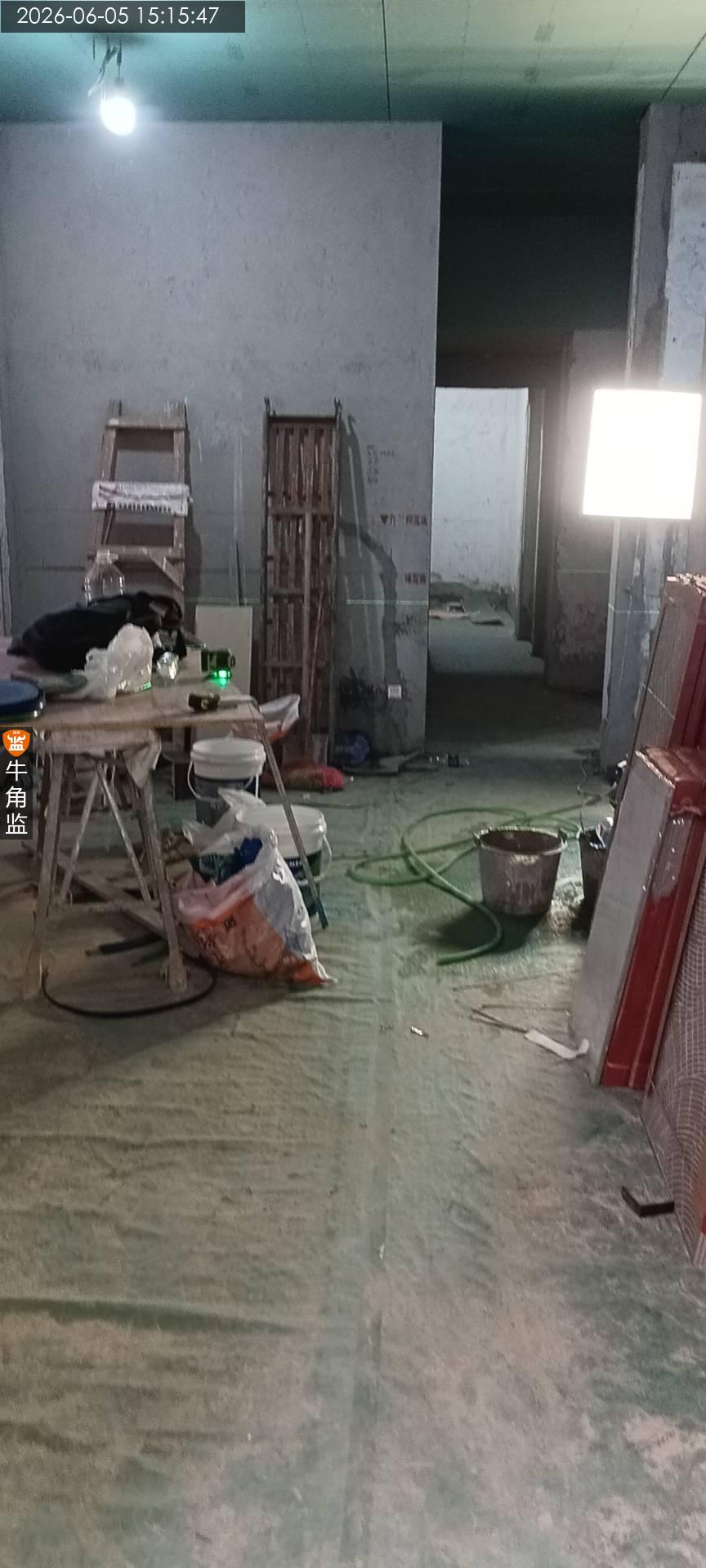

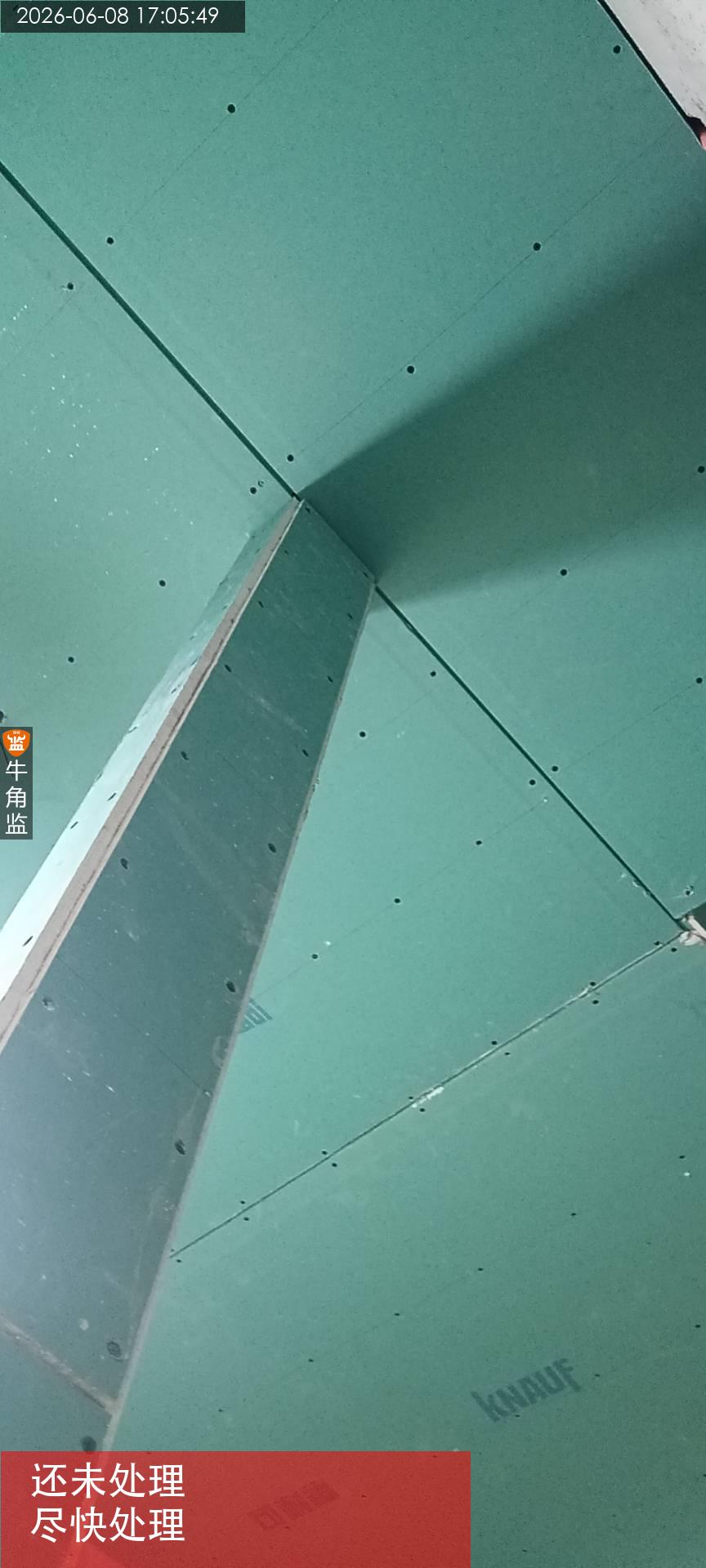

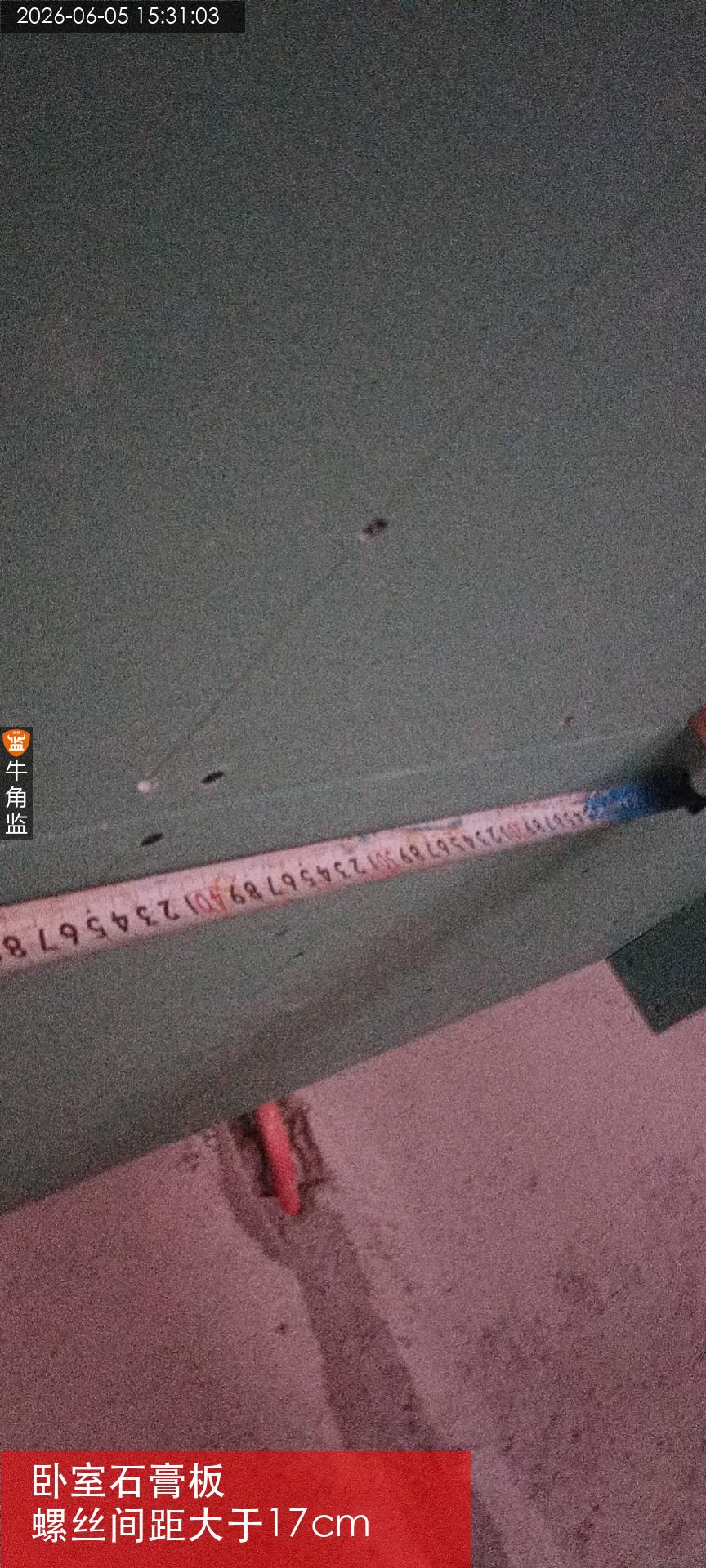

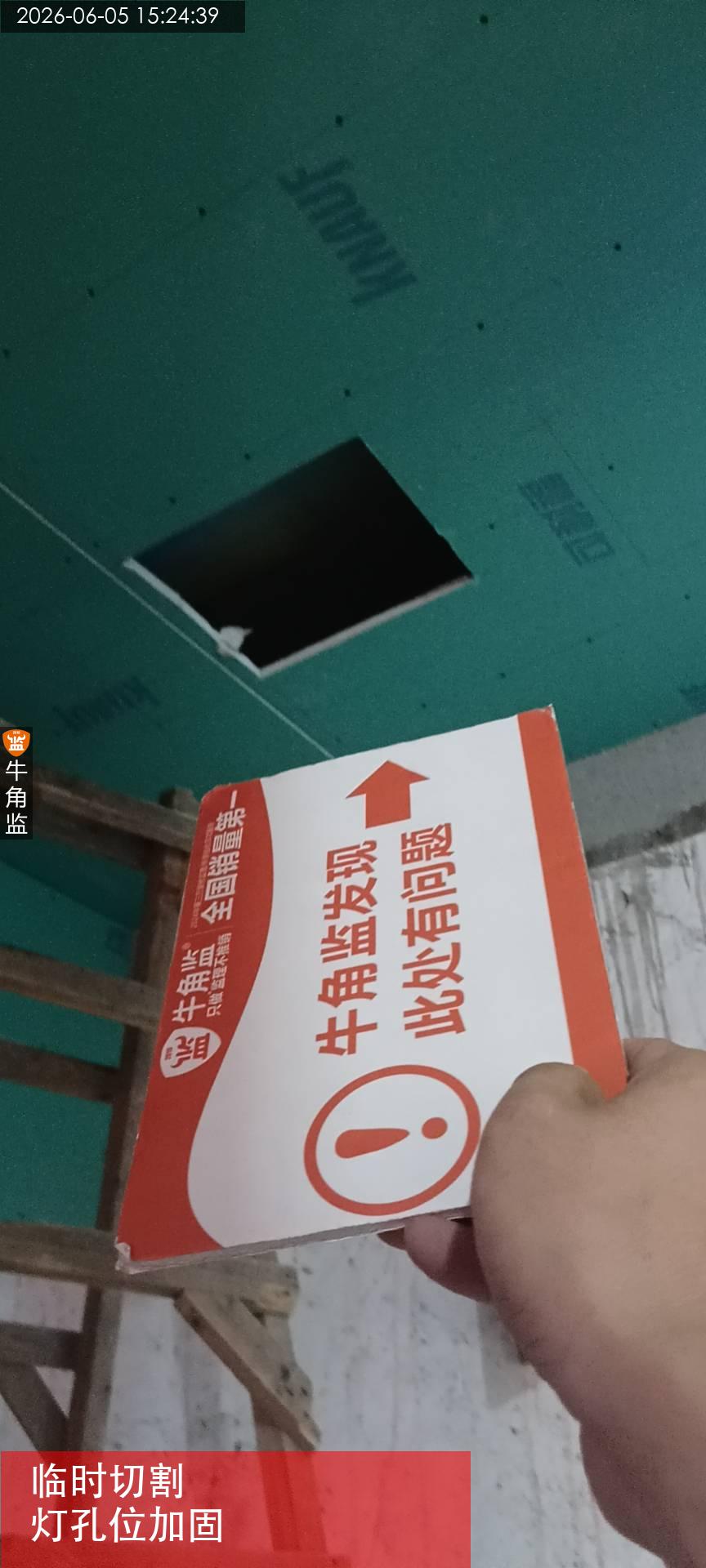

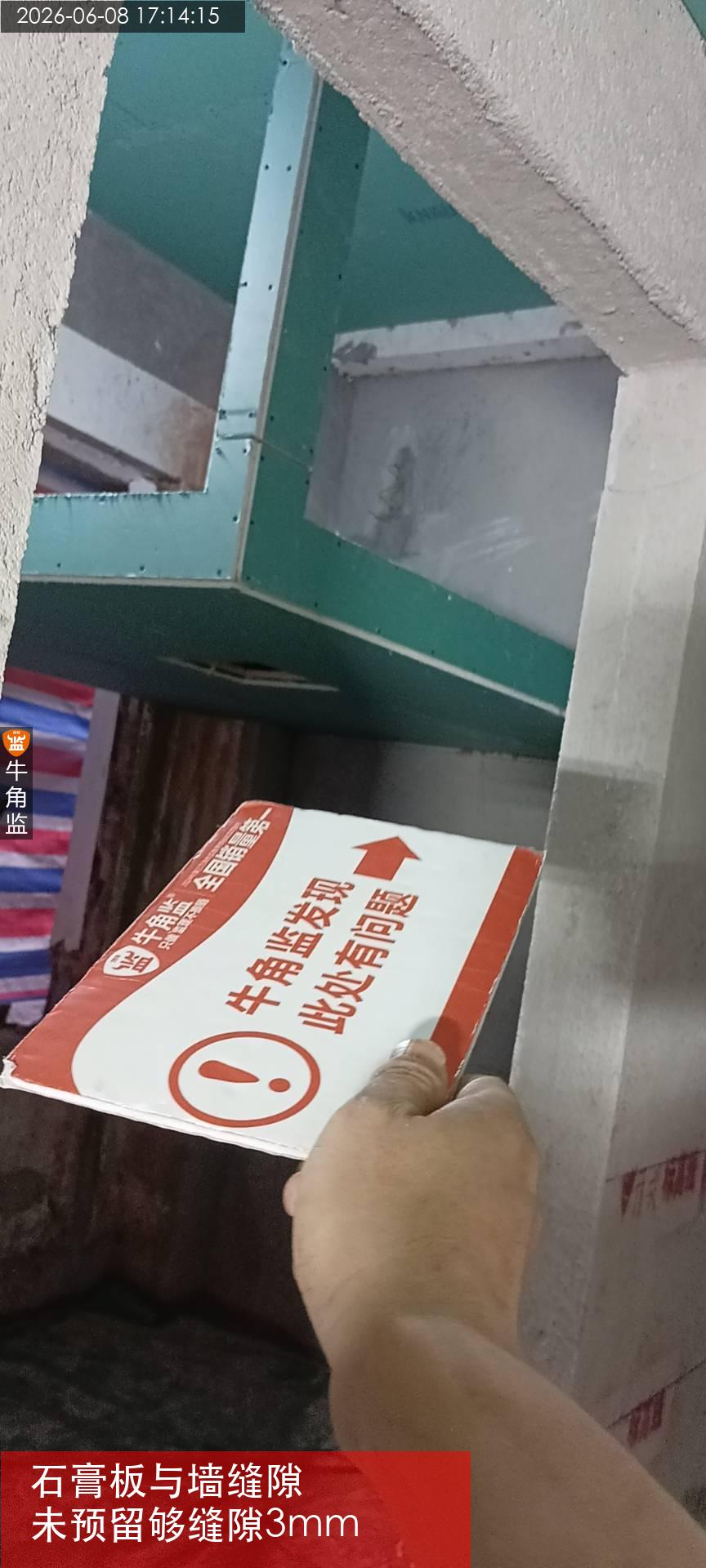

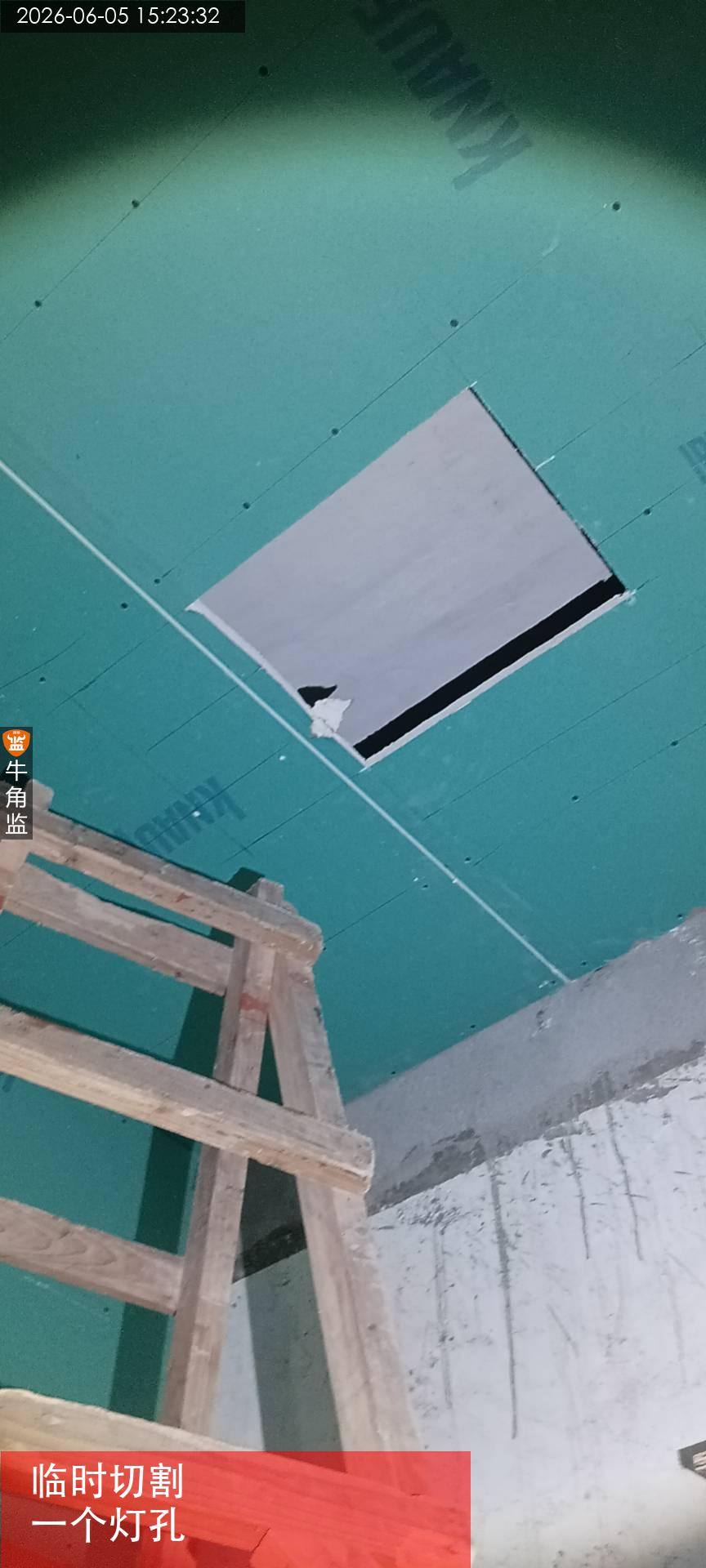

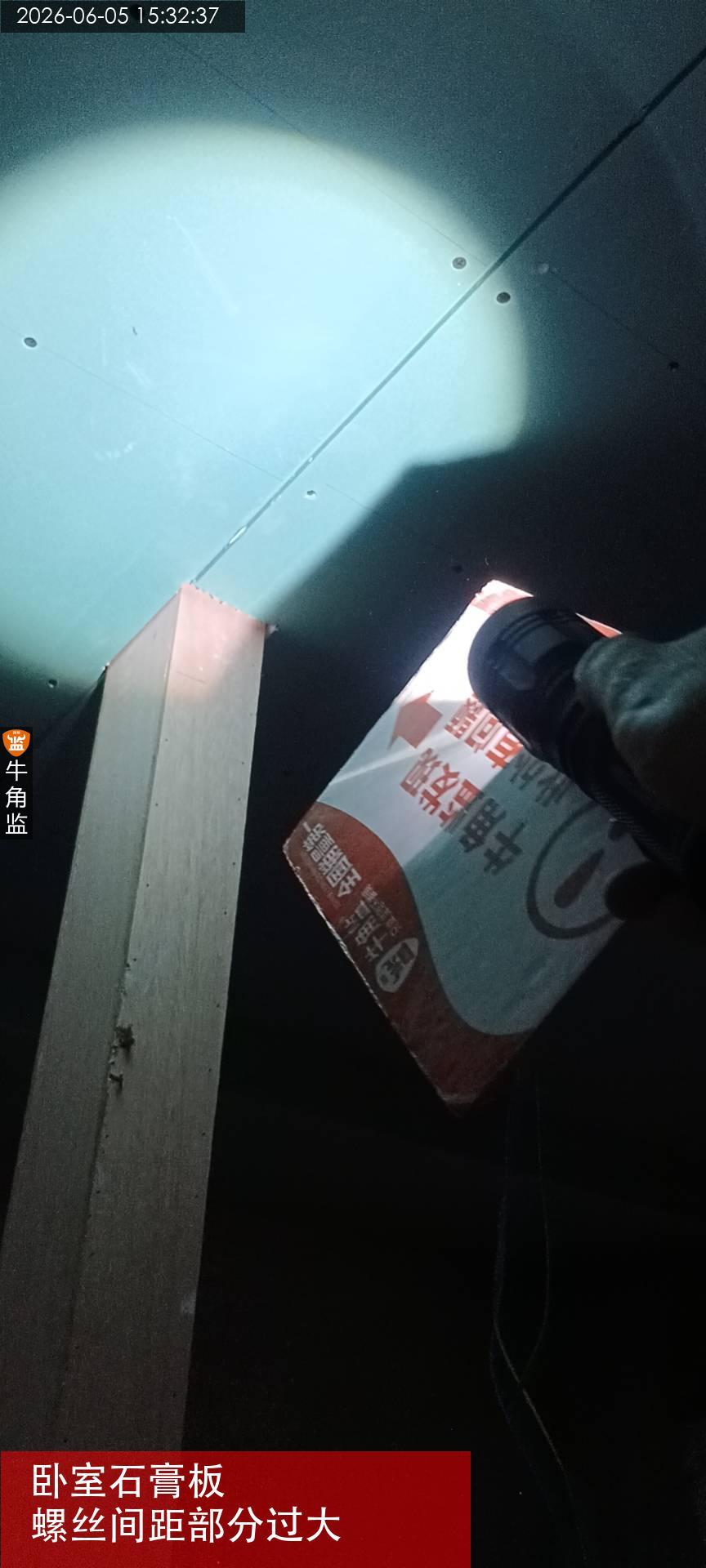

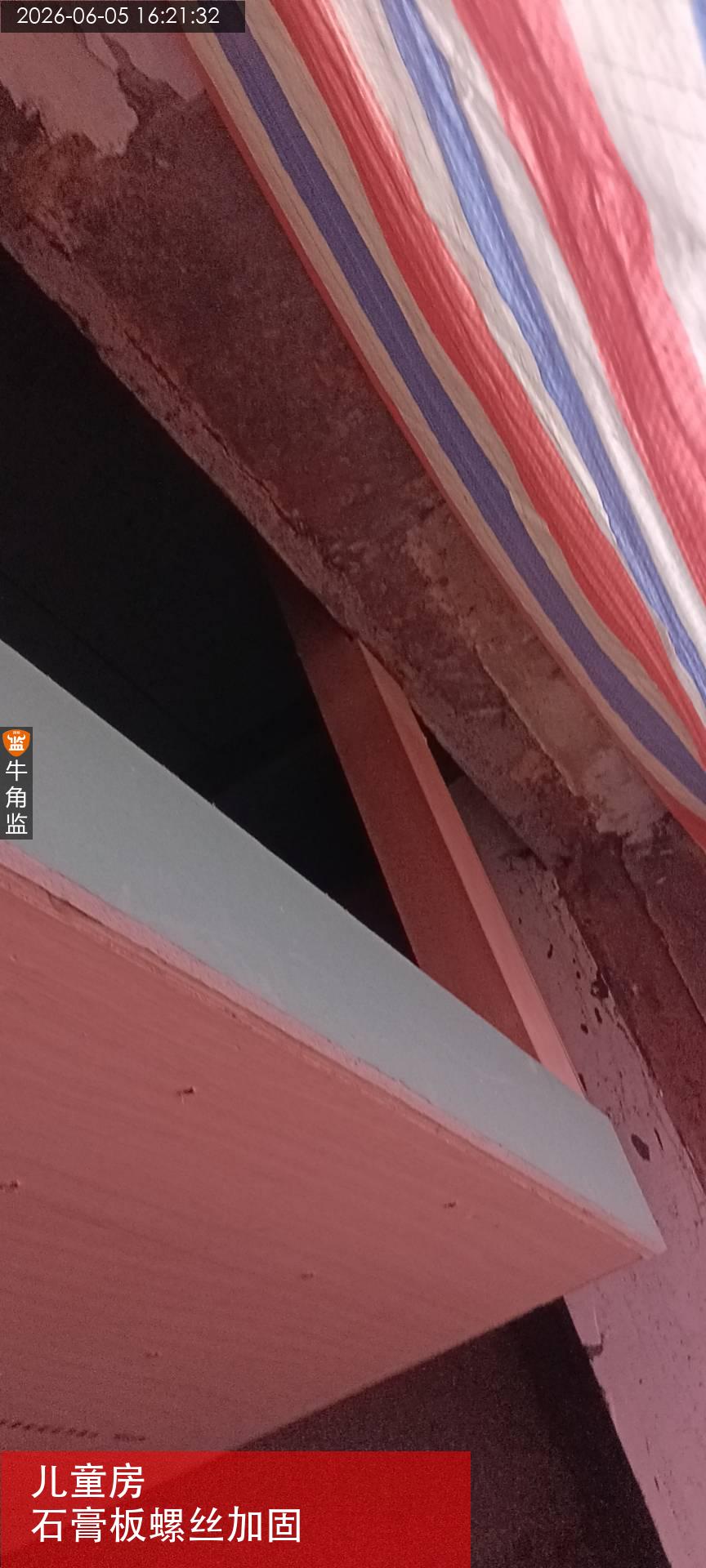

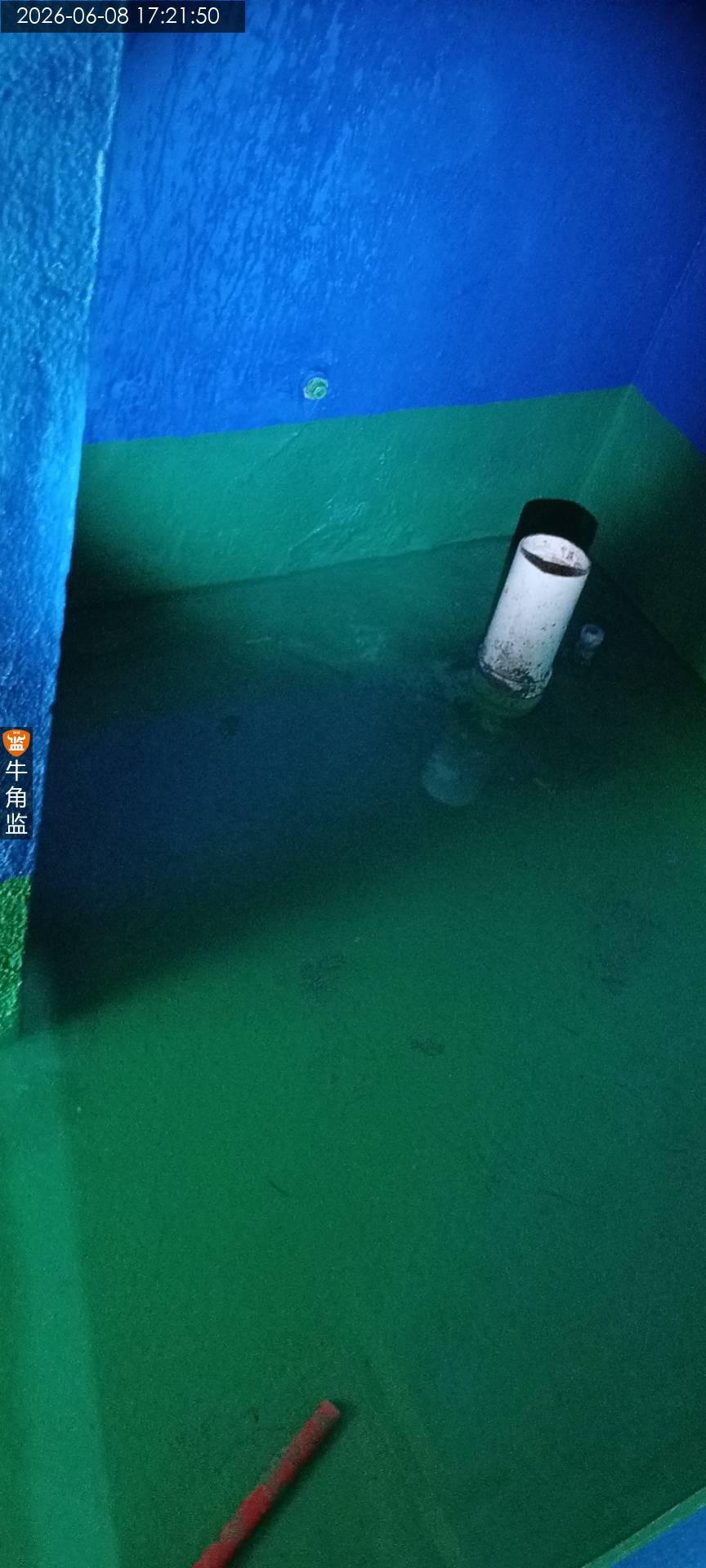

监理师总结 本次检查为木工防水总结如下 一、本次检查内容及概述 现场1工人施工,本次主要检查木工防水施工情况,所使用工具为空鼓锤,卷尺,手电筒等。 二、往期隐患整改情况 往期隐患部分已经处理一次,今天发现问题,应当提醒施工方及时整改。 三、本次检查发现问题: 1、现场根据图纸开的餐厅灯口位,还未做加固处理,只有两层石膏板。;整改建议:要求施工方灯孔位四周要加木方加固处理,方便,后期安装牢固。 2、儿童房一处石膏板封板螺丝间距过大,靠窗侧面石膏板未螺丝加固处理。;整改建议:现场沟通施工方 ,螺丝需要加密处理,石膏板封板螺丝按规范打到位。 四,后续施工建议,吊顶(铝扣板除外)施工要求。 1,转角7字型整板,过道建议主龙骨+副龙骨方式吊顶。 2,主龙骨最长间距0.9m,副龙骨最长间距0.4m。靠墙主龙骨间距不能超过0.3m。 3,固定板材的自攻螺丝钉间距15-17cm最佳且需要做防锈处理(螺丝钉自带防锈功能除外)。 4,板与板之间留缝均匀,3-5mm最佳,石膏板禁止缺角、破损、开裂。 五,注意事项。 1,建议若采用双层封板(夹板+石膏板,硅钙板等)方式,建议9mm+9mm厚度(硅钙板6mm即可)且夹板无石膏板必须错缝,若单层封板建议12mm以上封板。沟通按合同约定工艺。 2,若平顶长宽跨度超过3m以上,建议中心空鼓上调3‰高度以保证整个平顶面没有下坠感。 3,若有筒灯开孔,建议副龙骨避开筒灯开孔位置。缝隙必须要做防开裂处理。

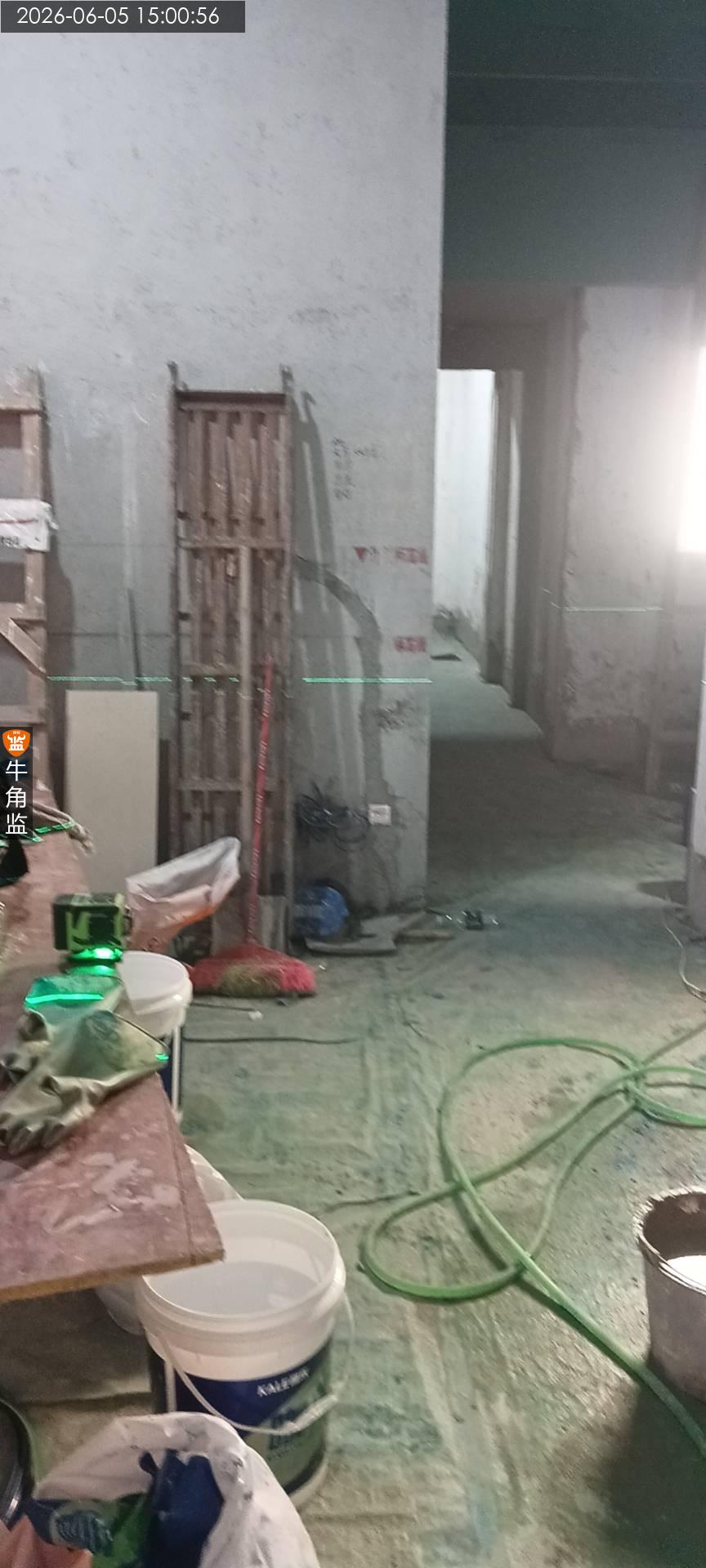

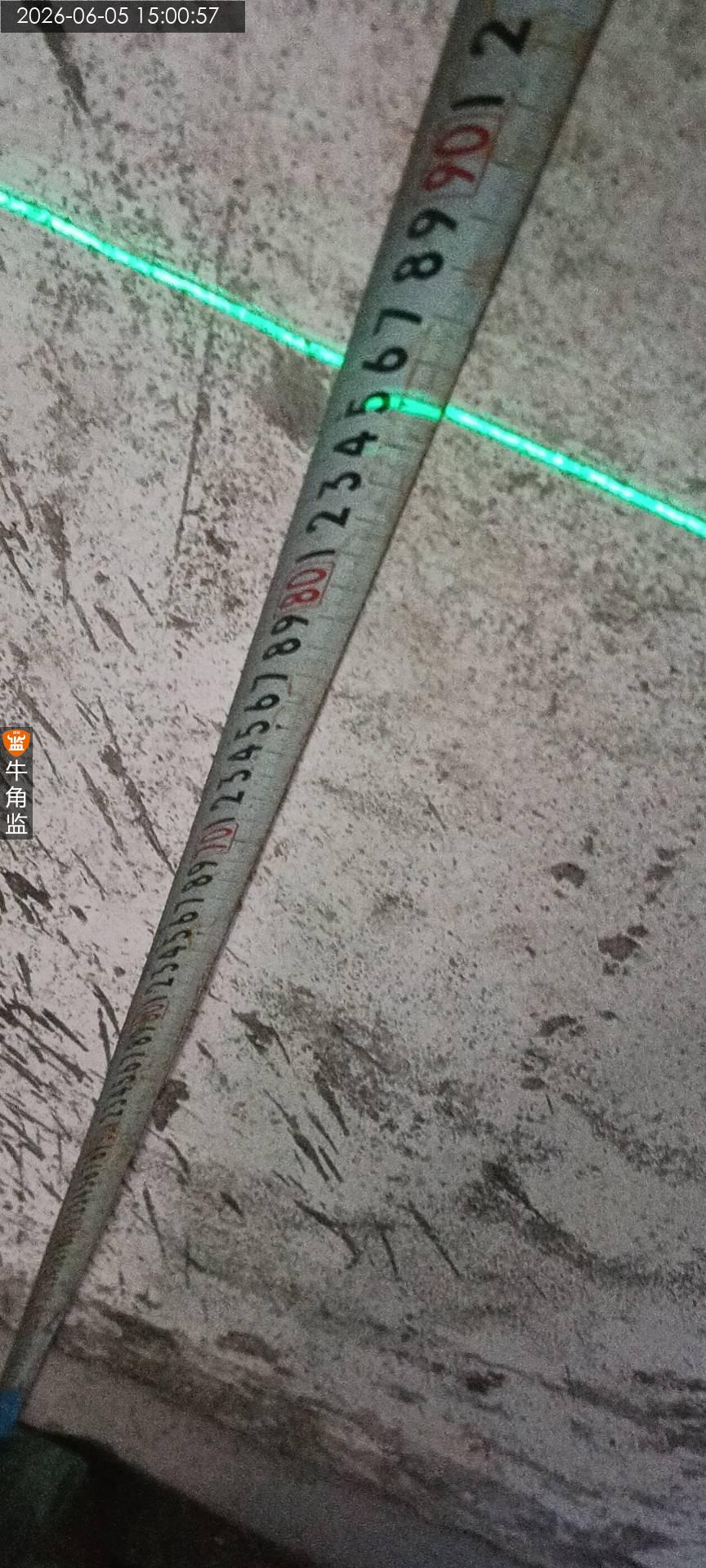

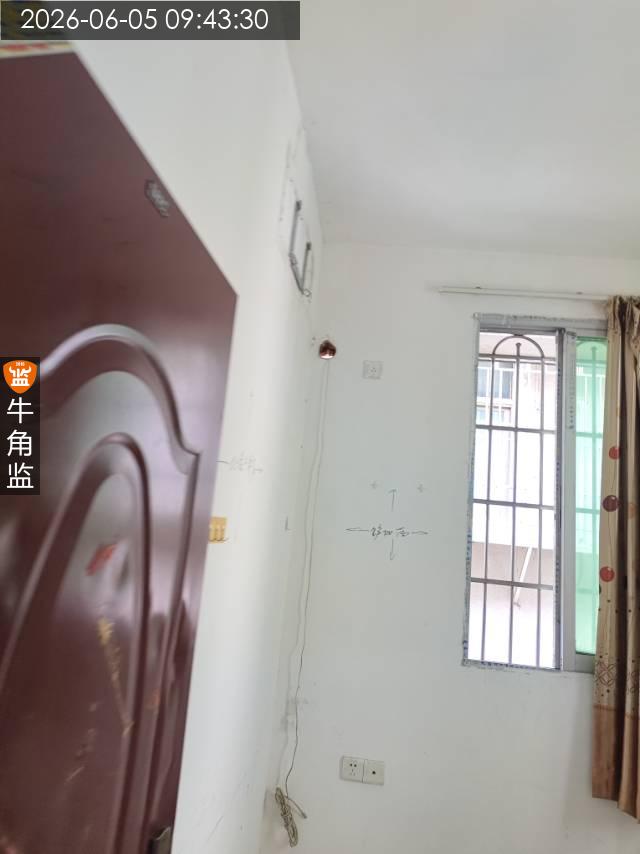

2026-06-05
越秀区西********9312

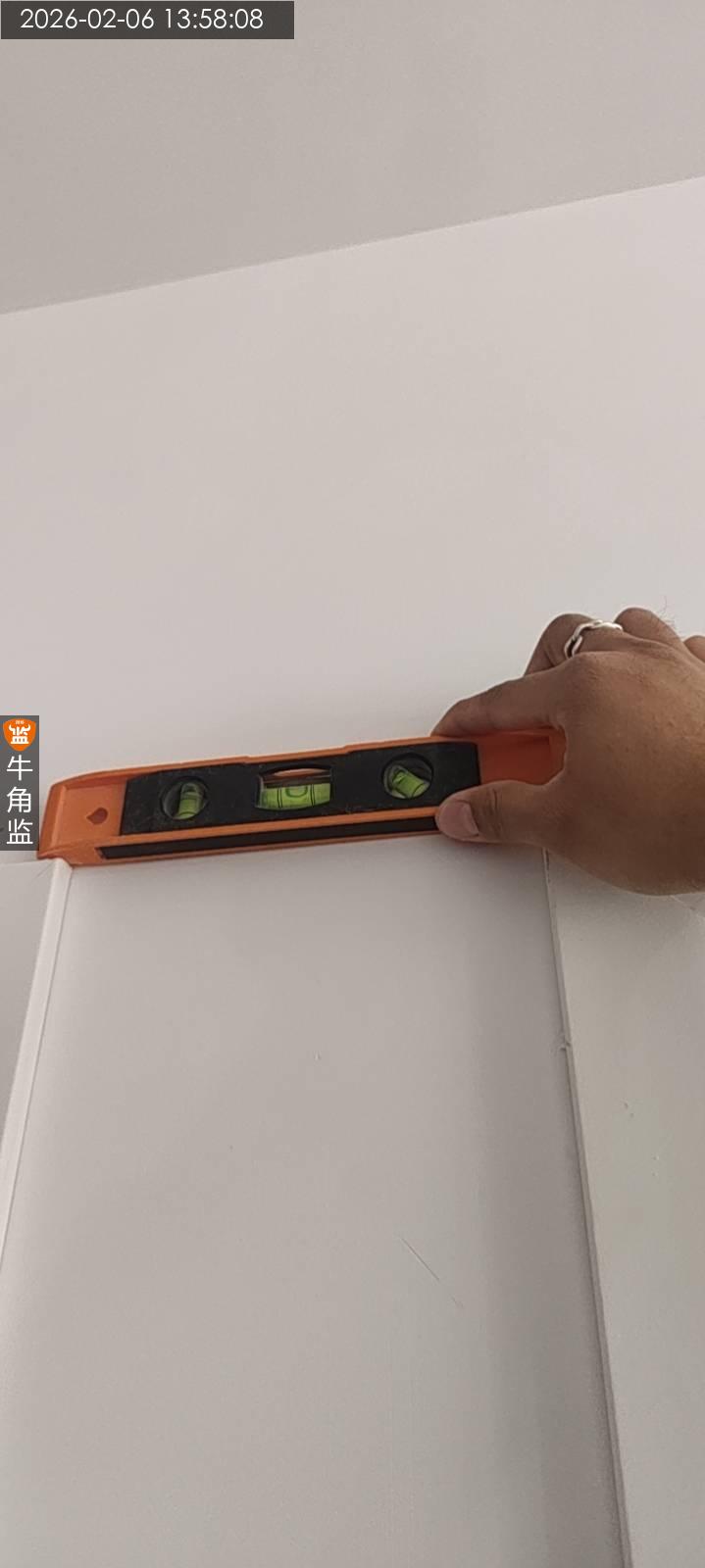

设 计 师:未知
施工队长:郑工
工地面积:43.00㎡
装修总价:0.00

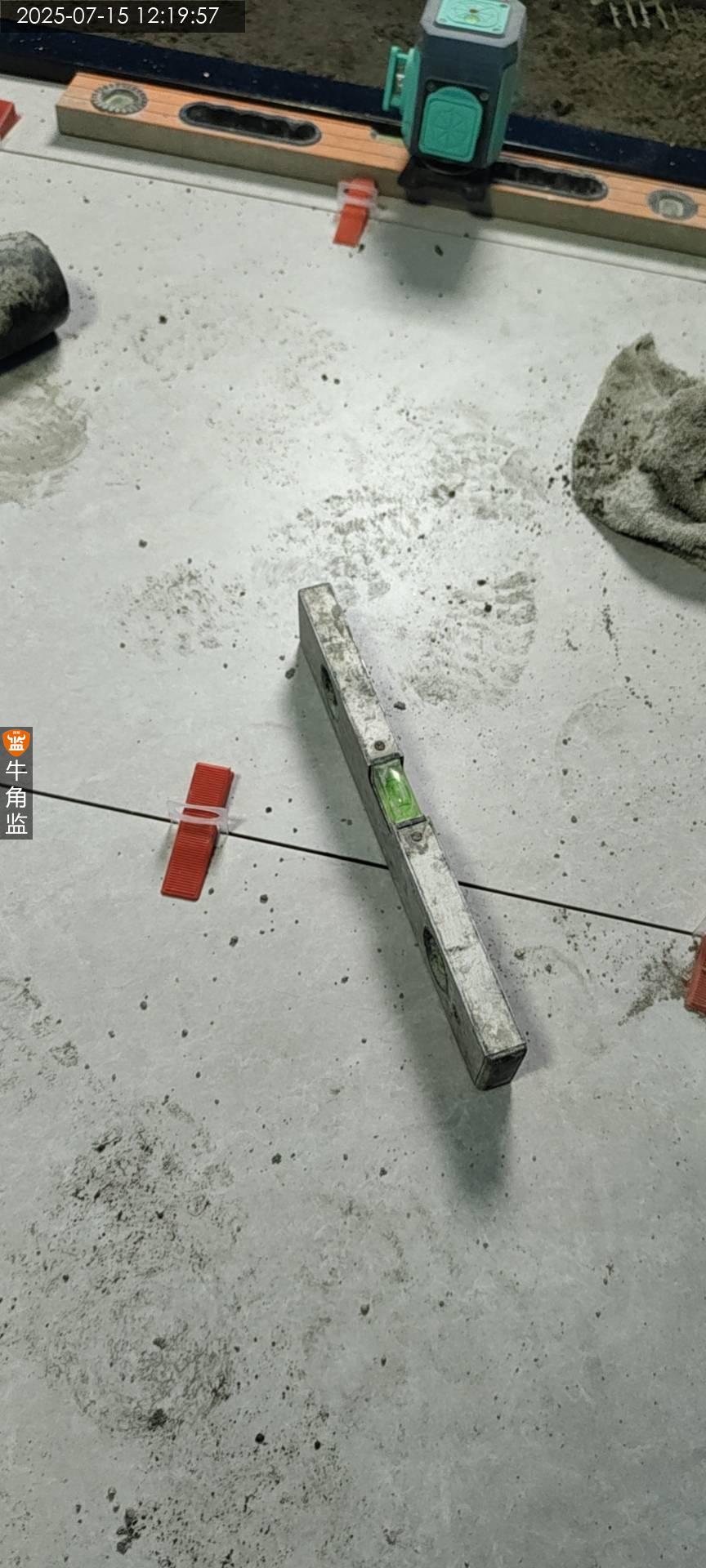

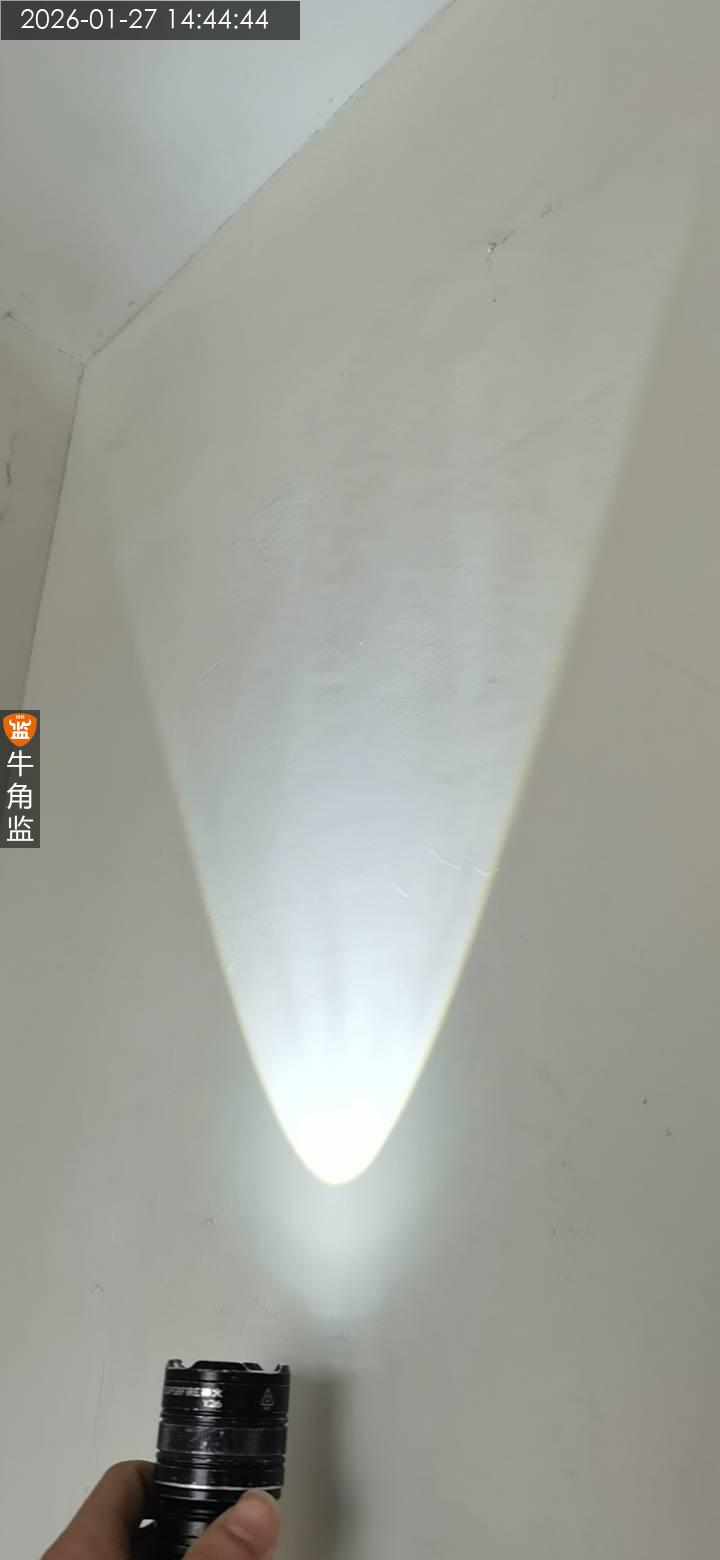

本次评价:C
本次评语:

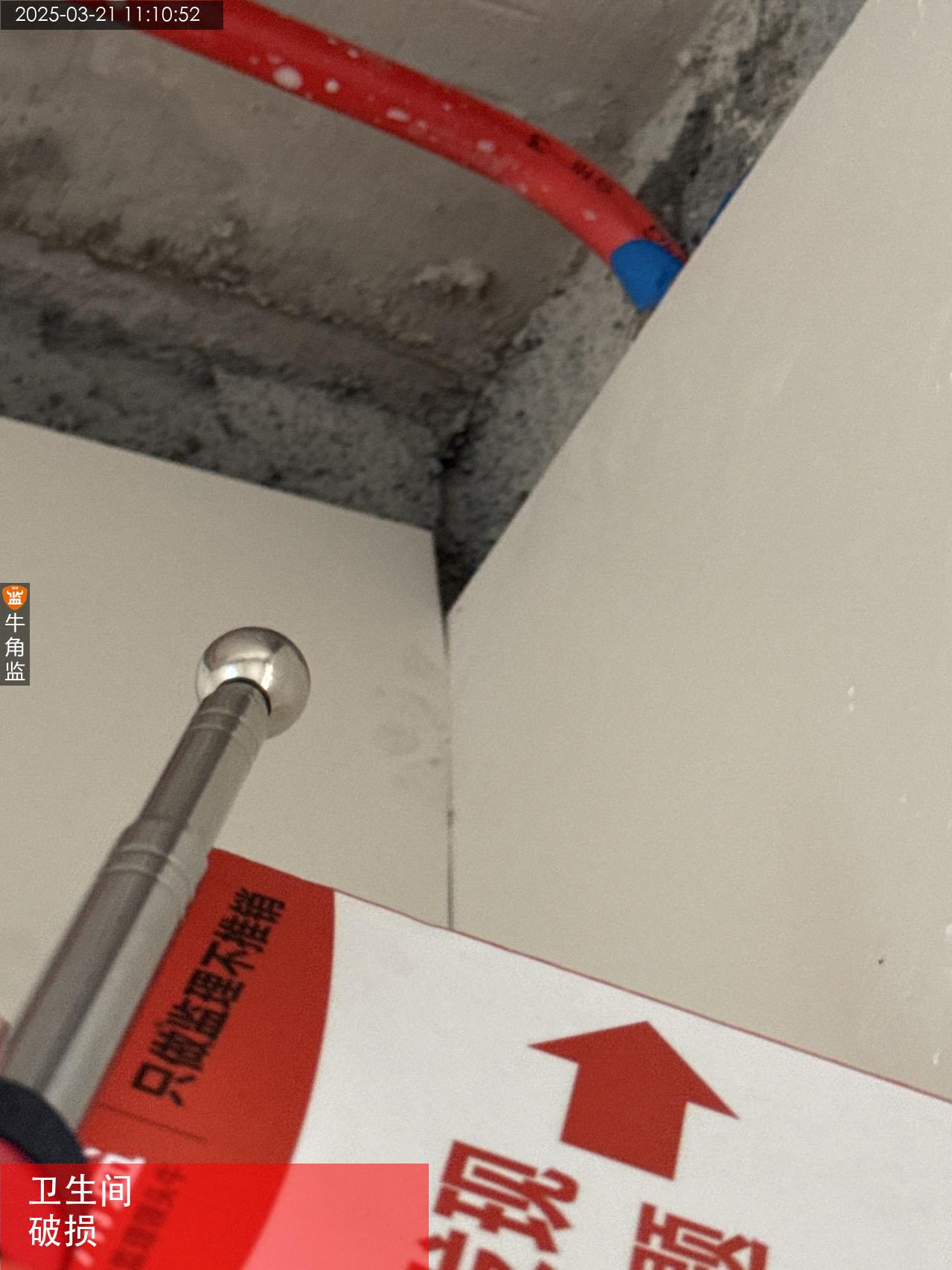

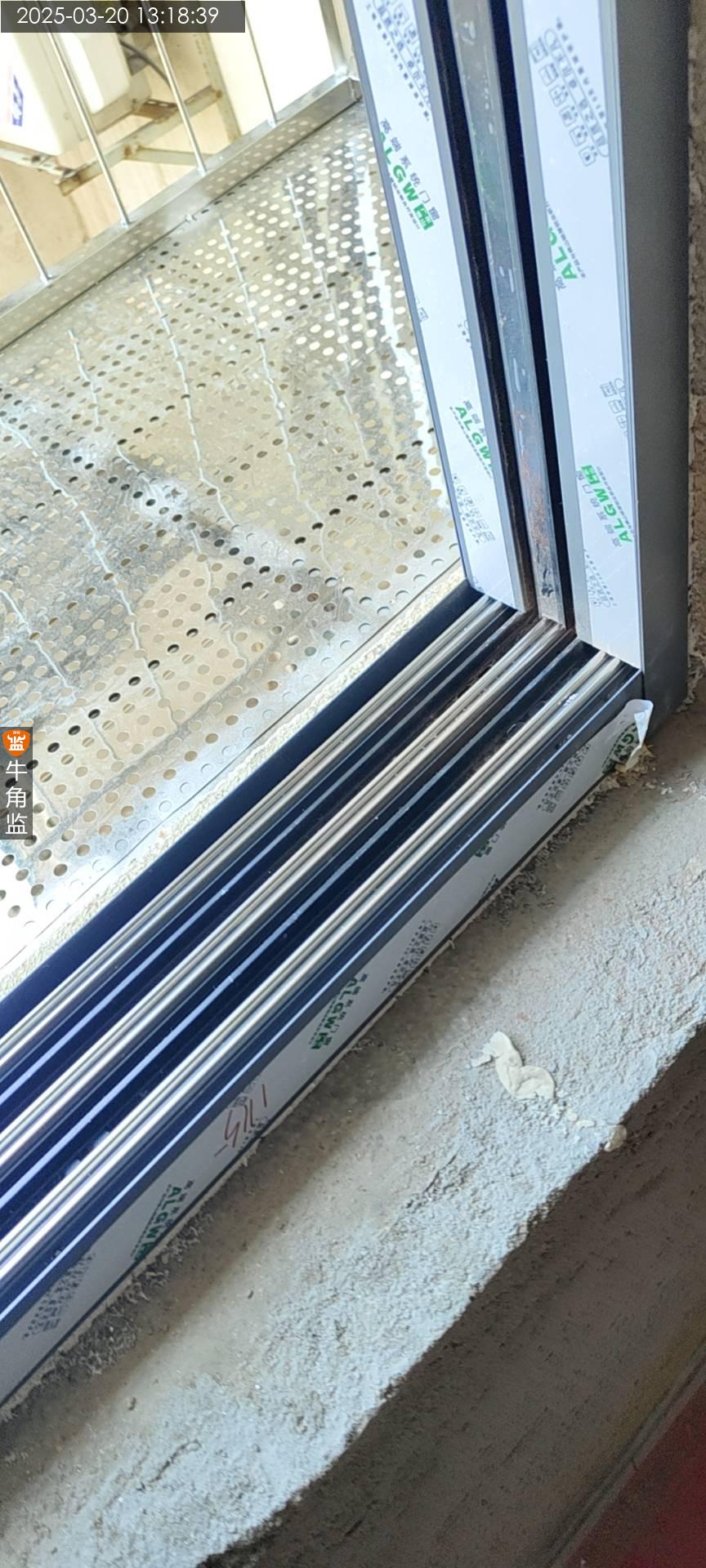

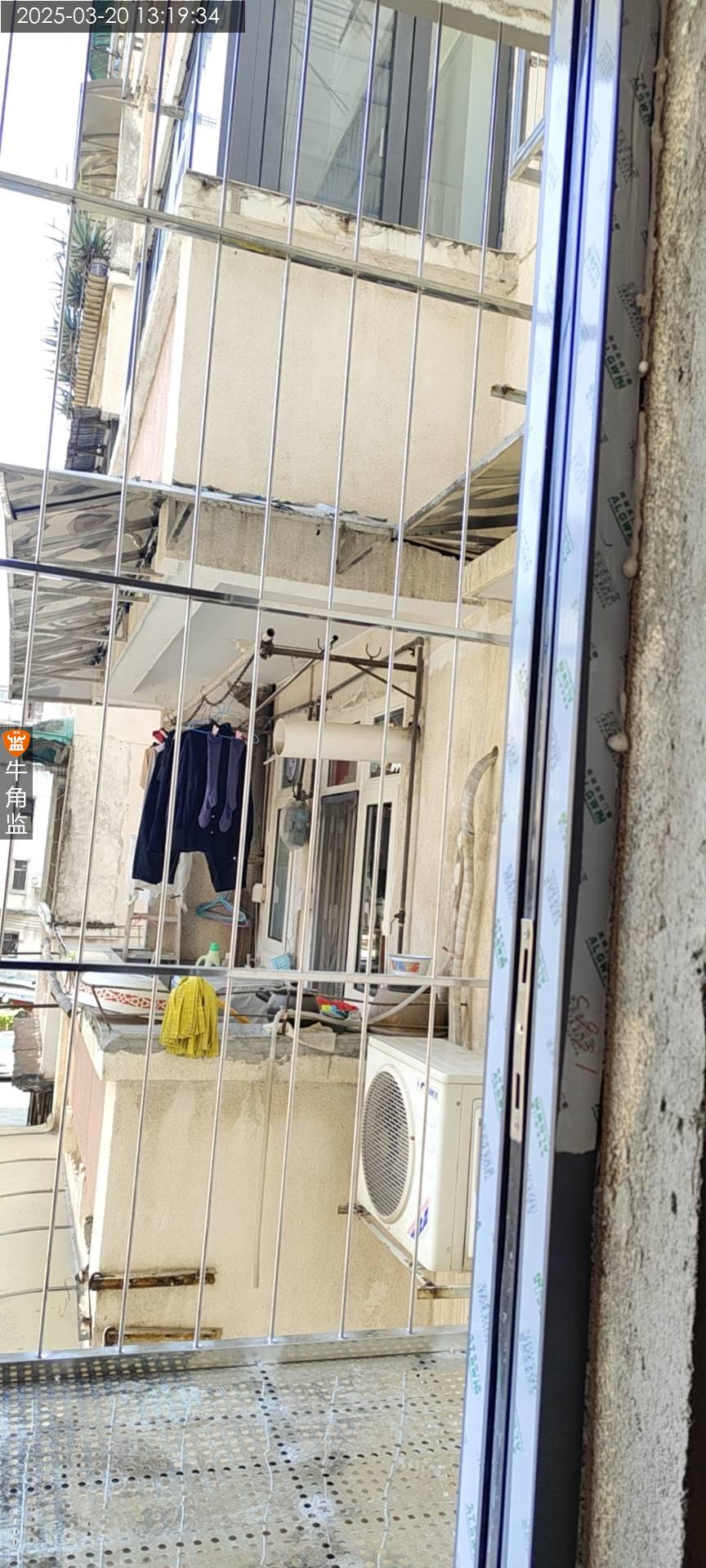

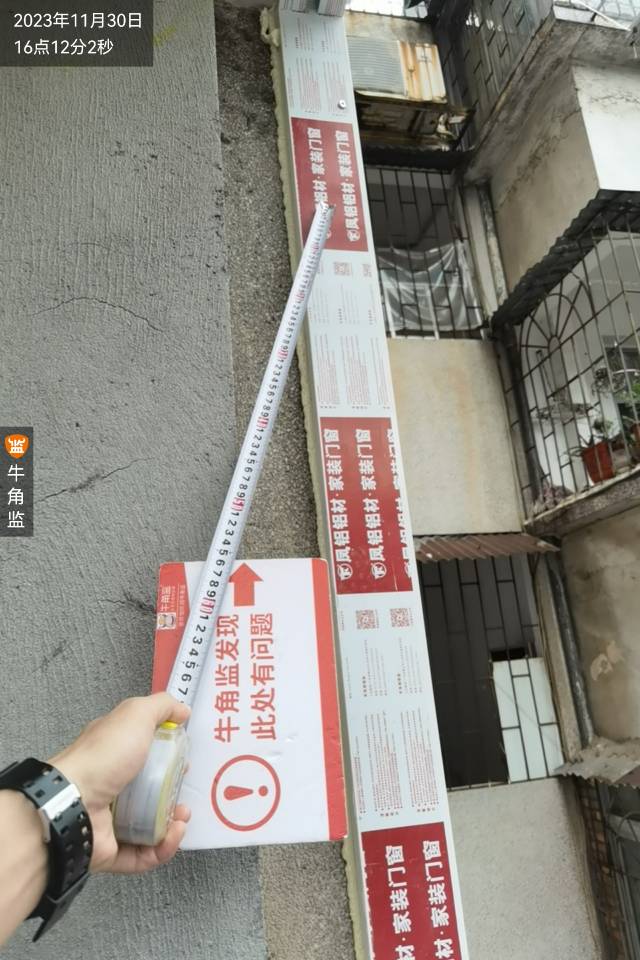

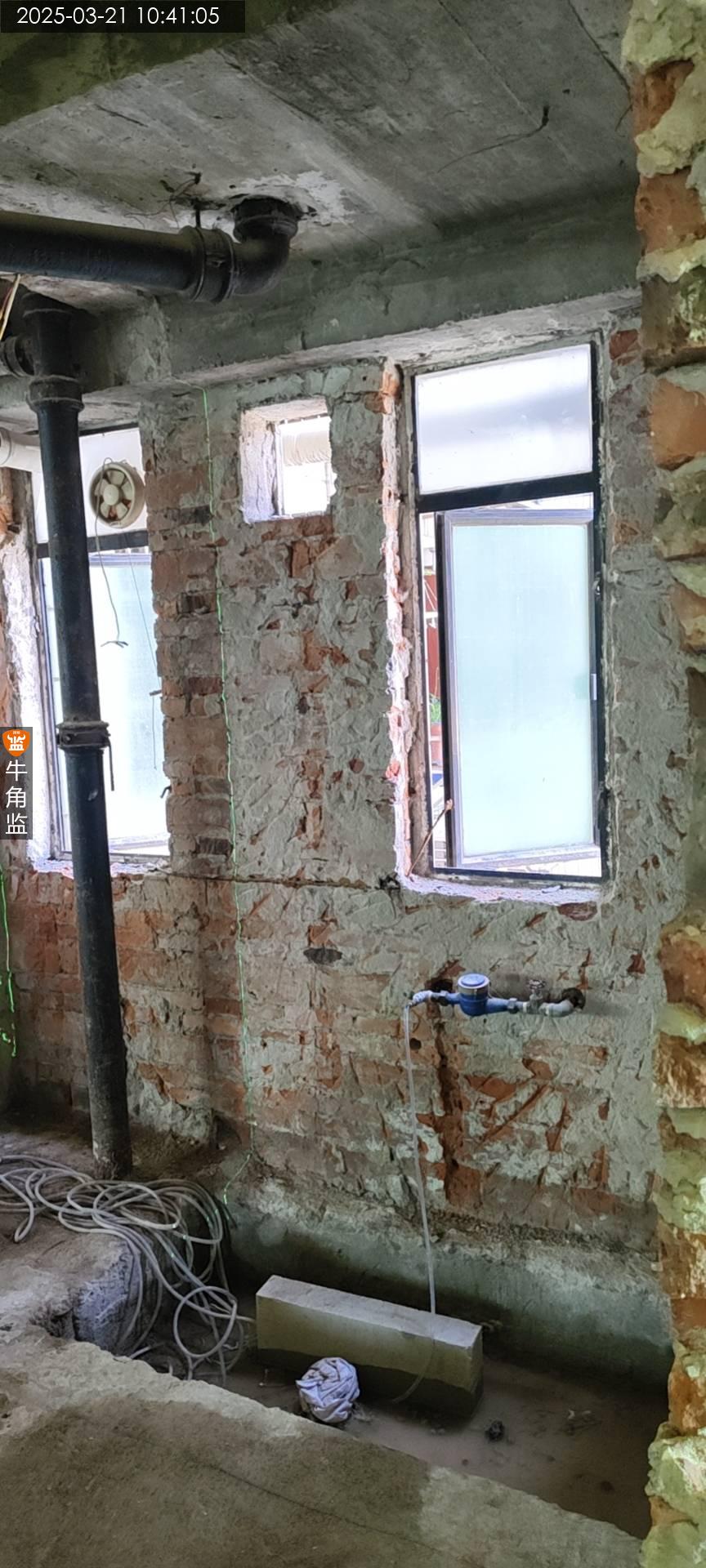

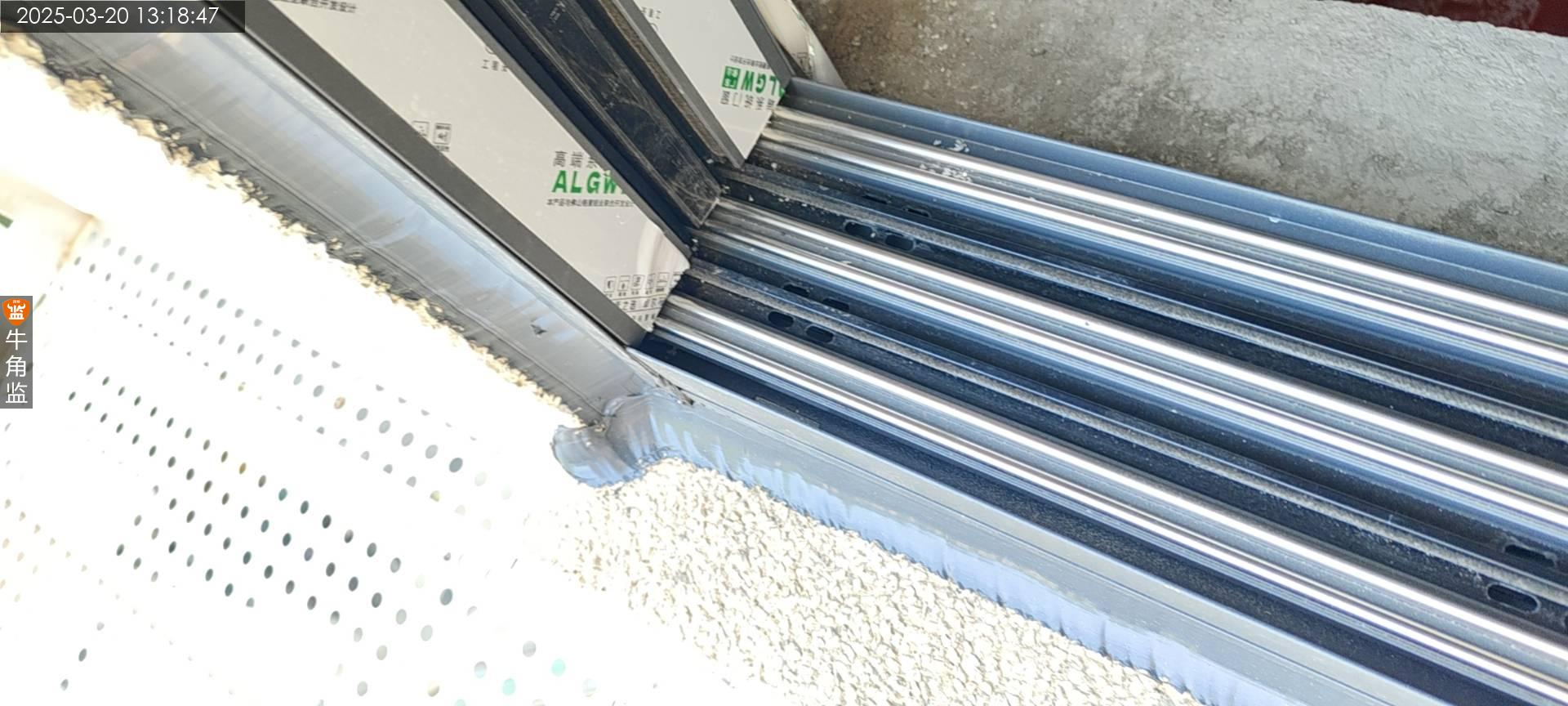

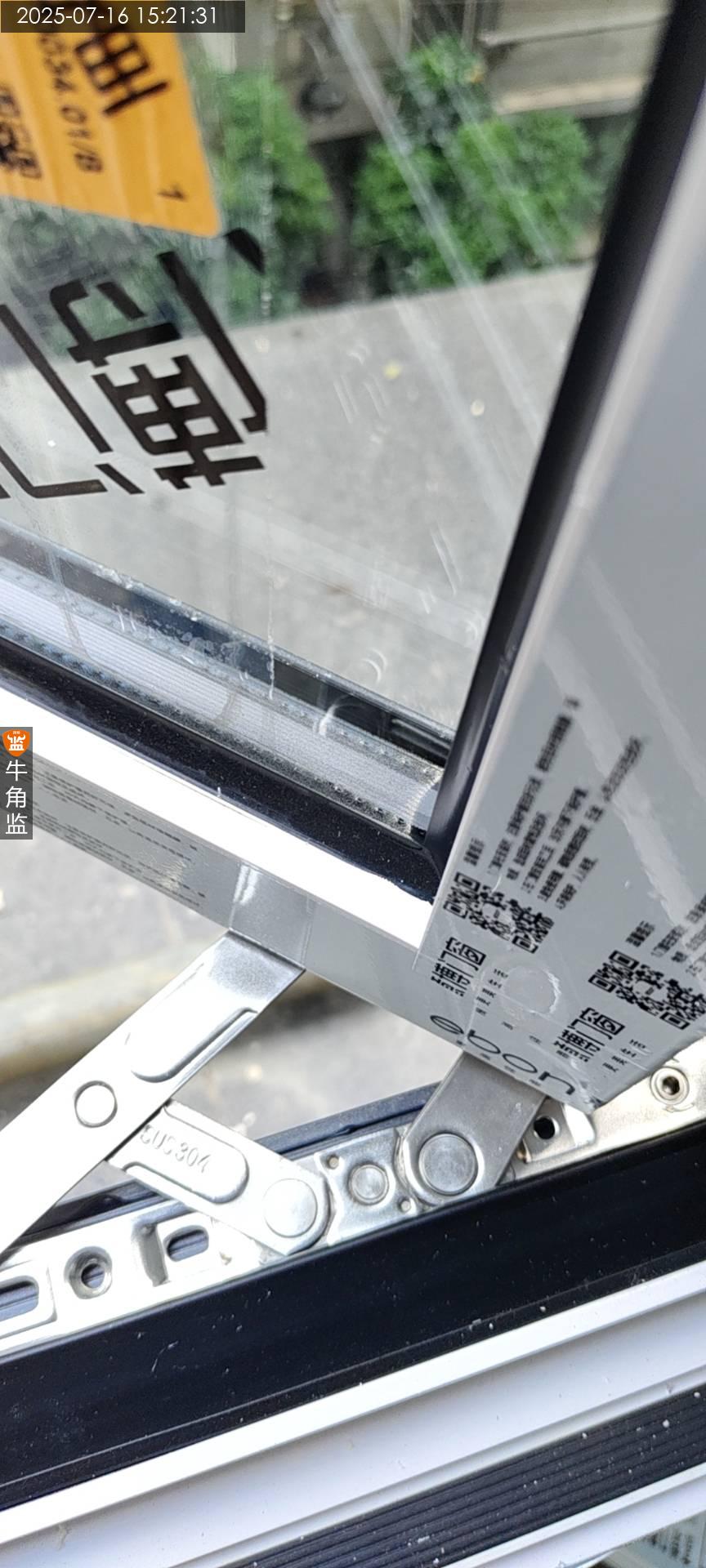

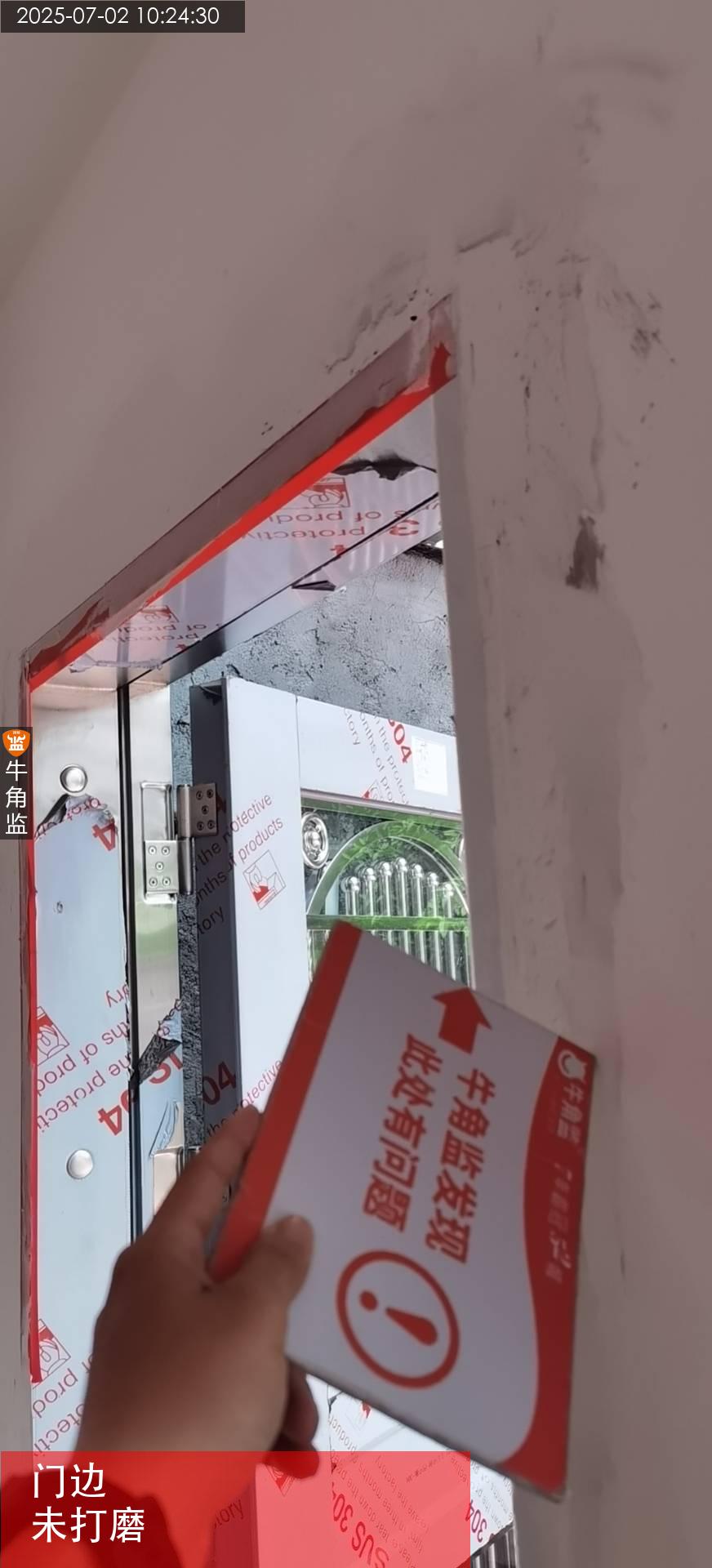

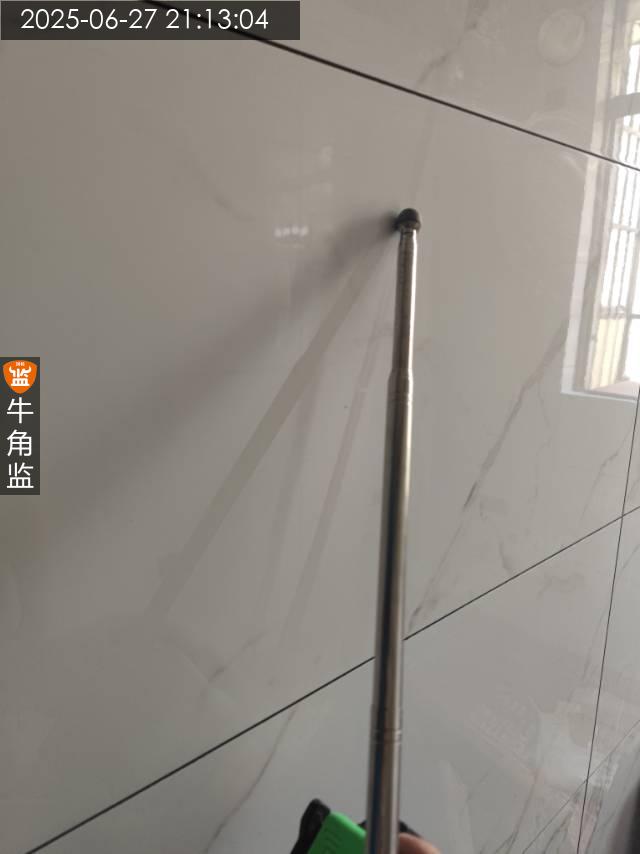

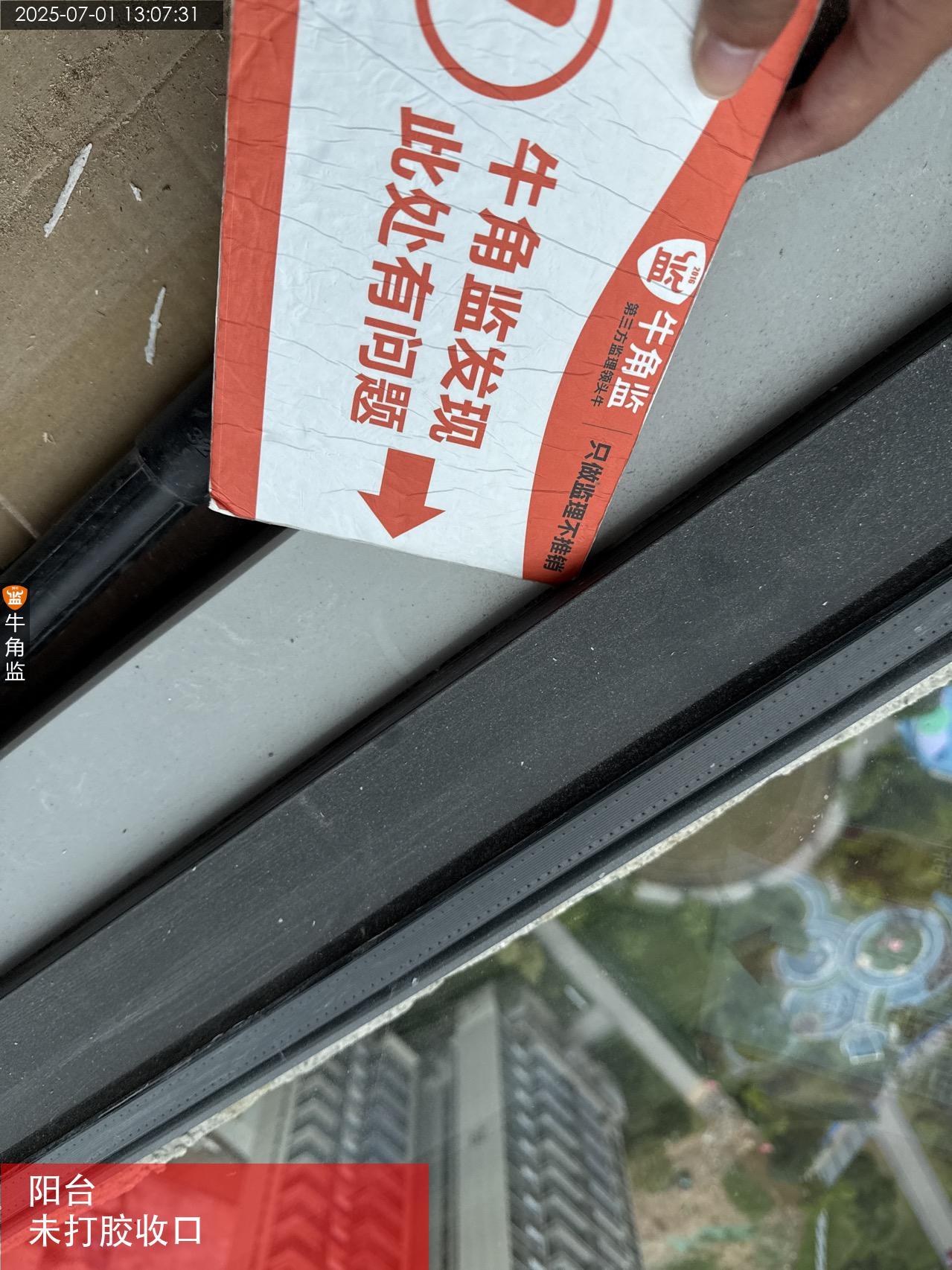

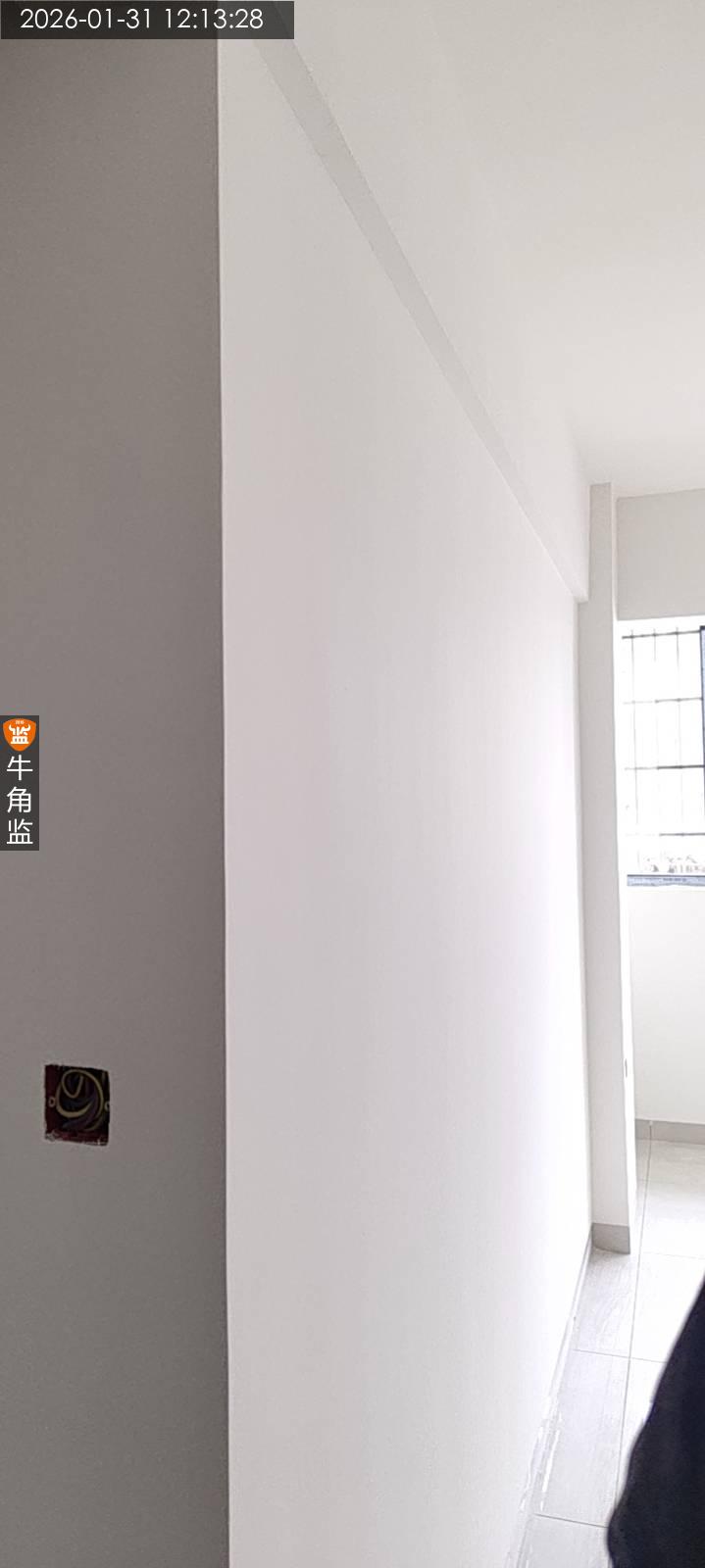

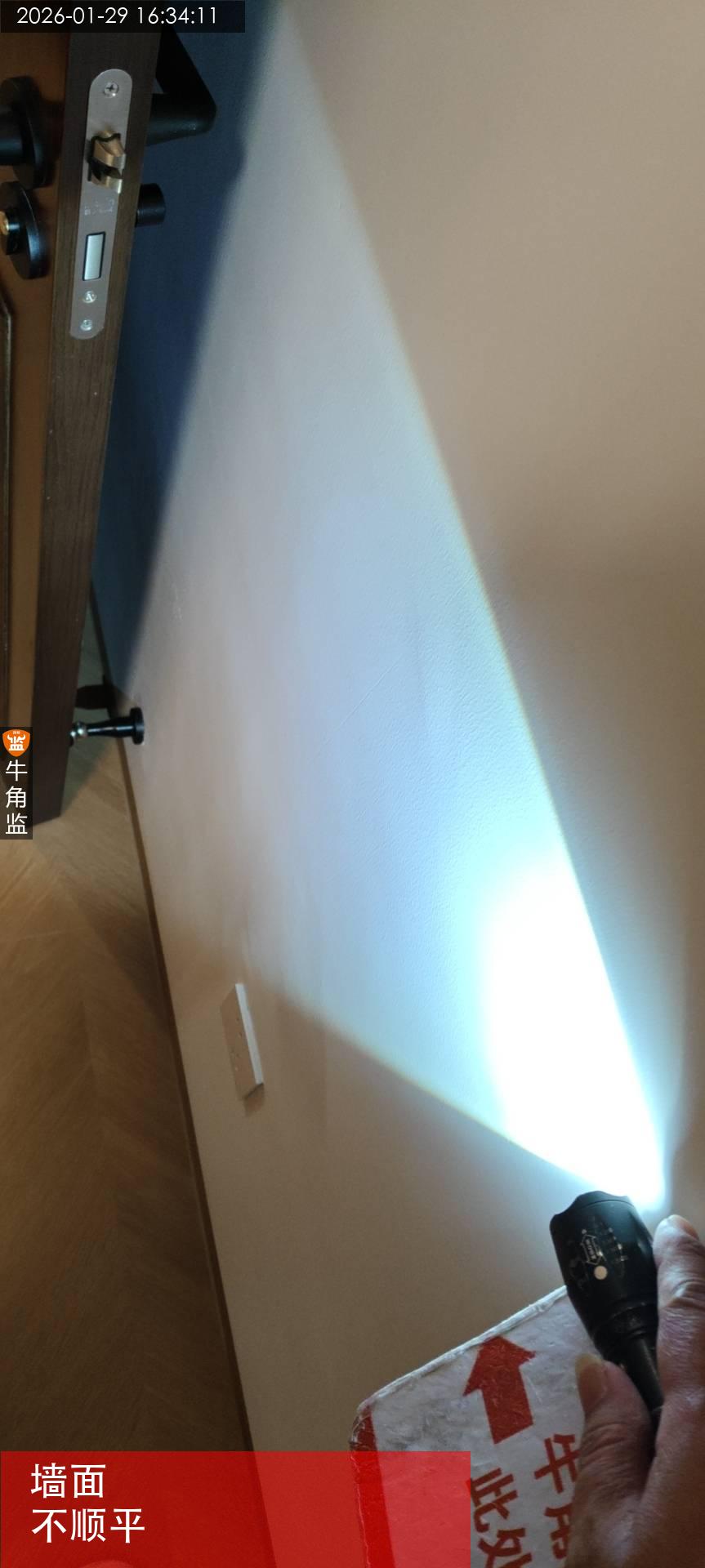

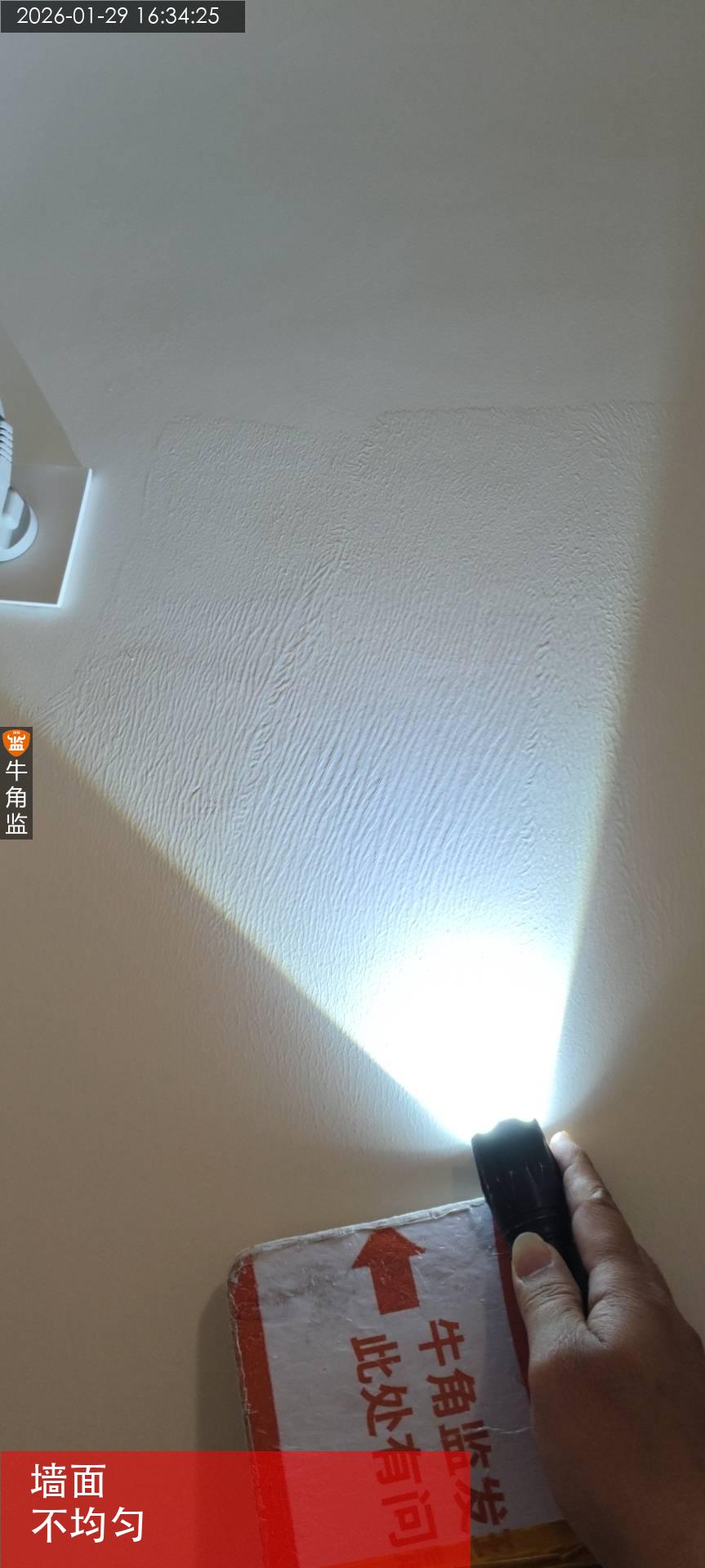

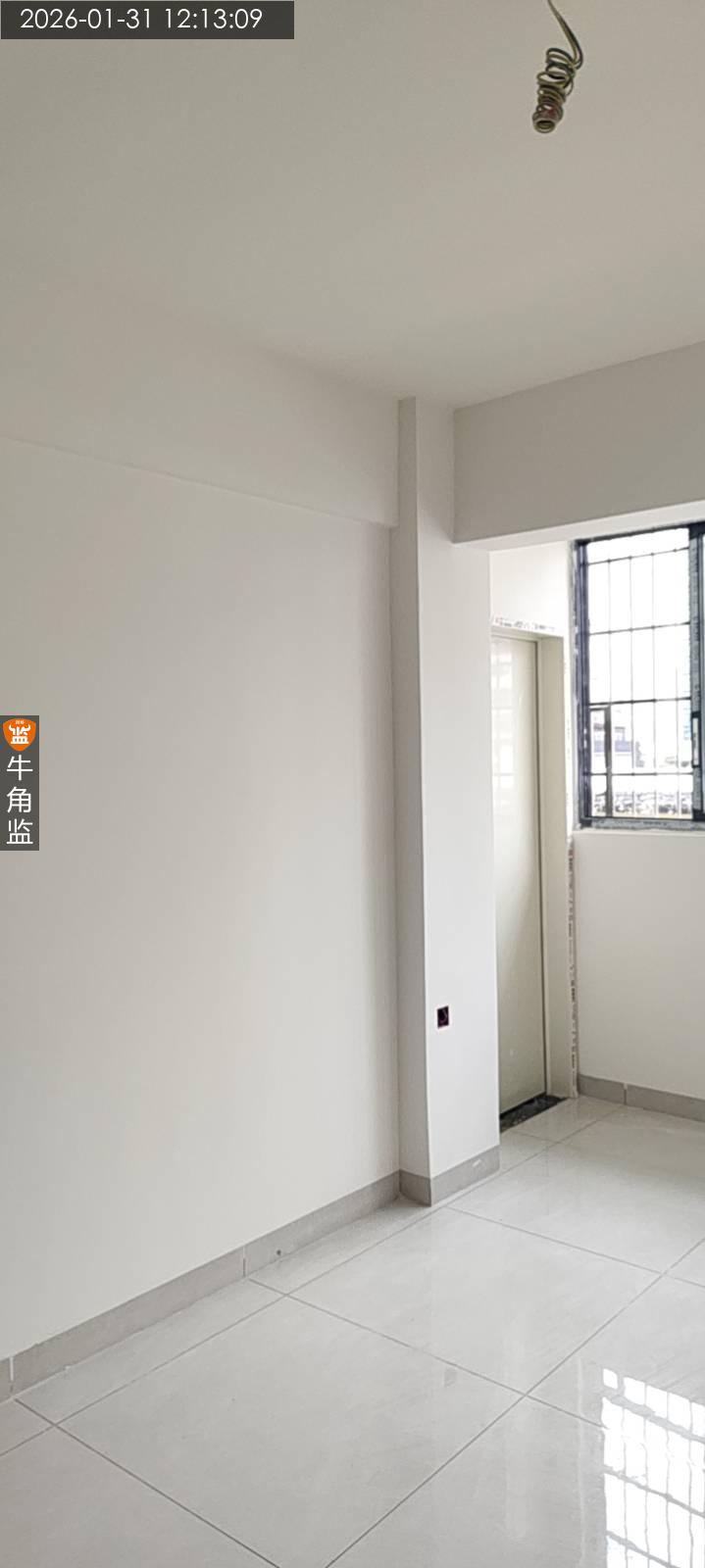

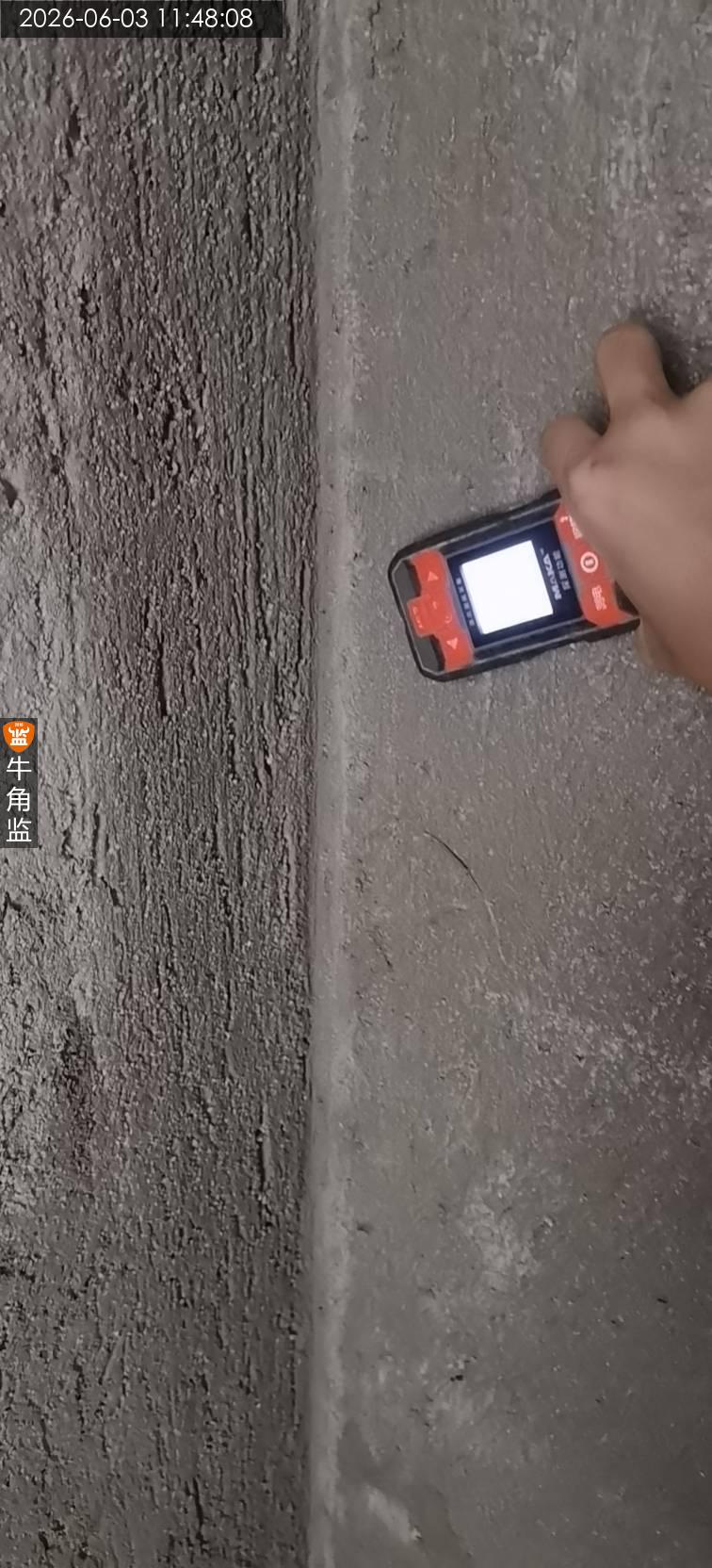

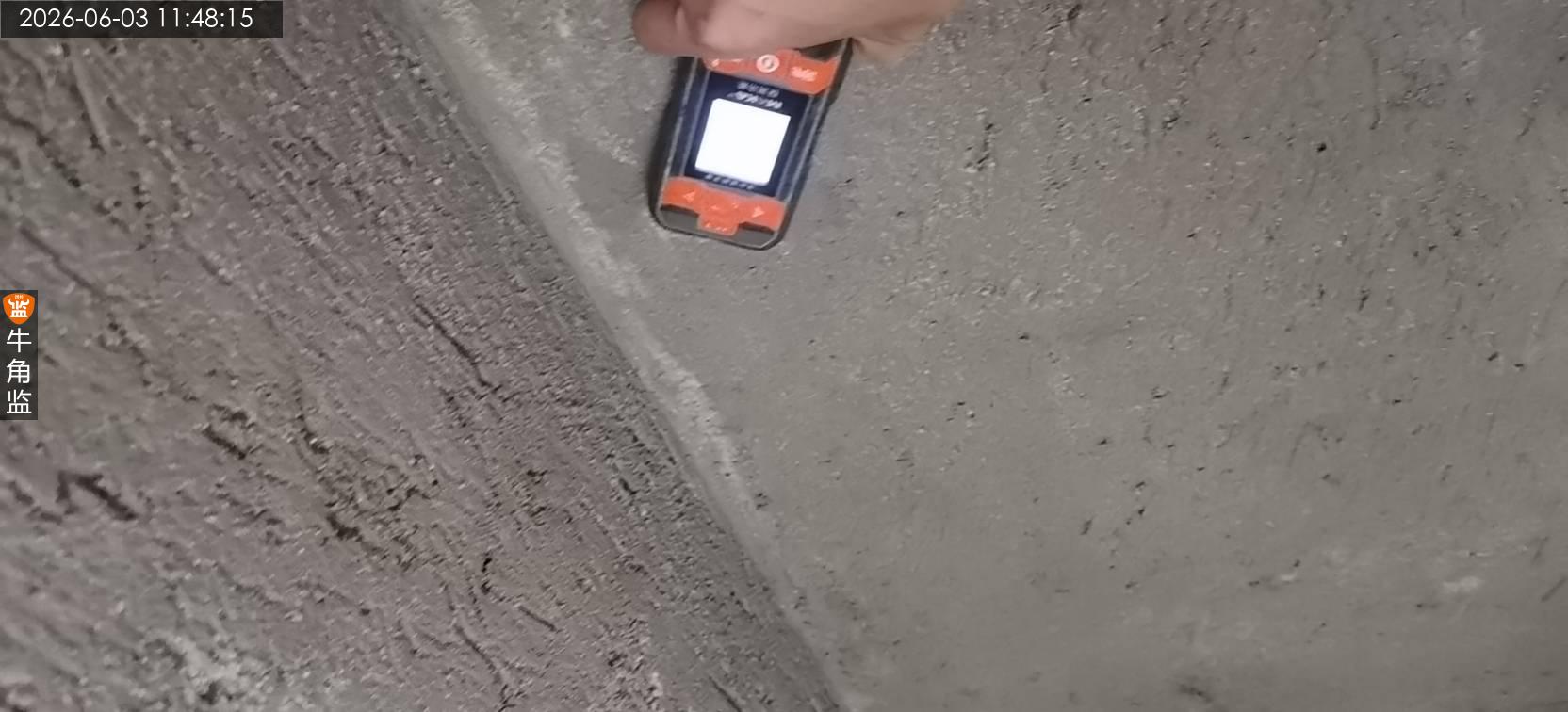

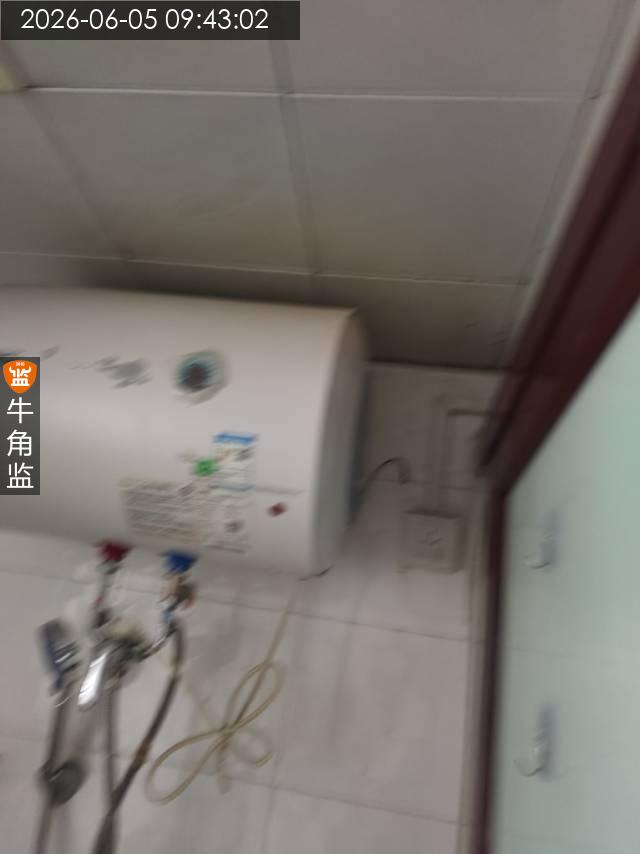

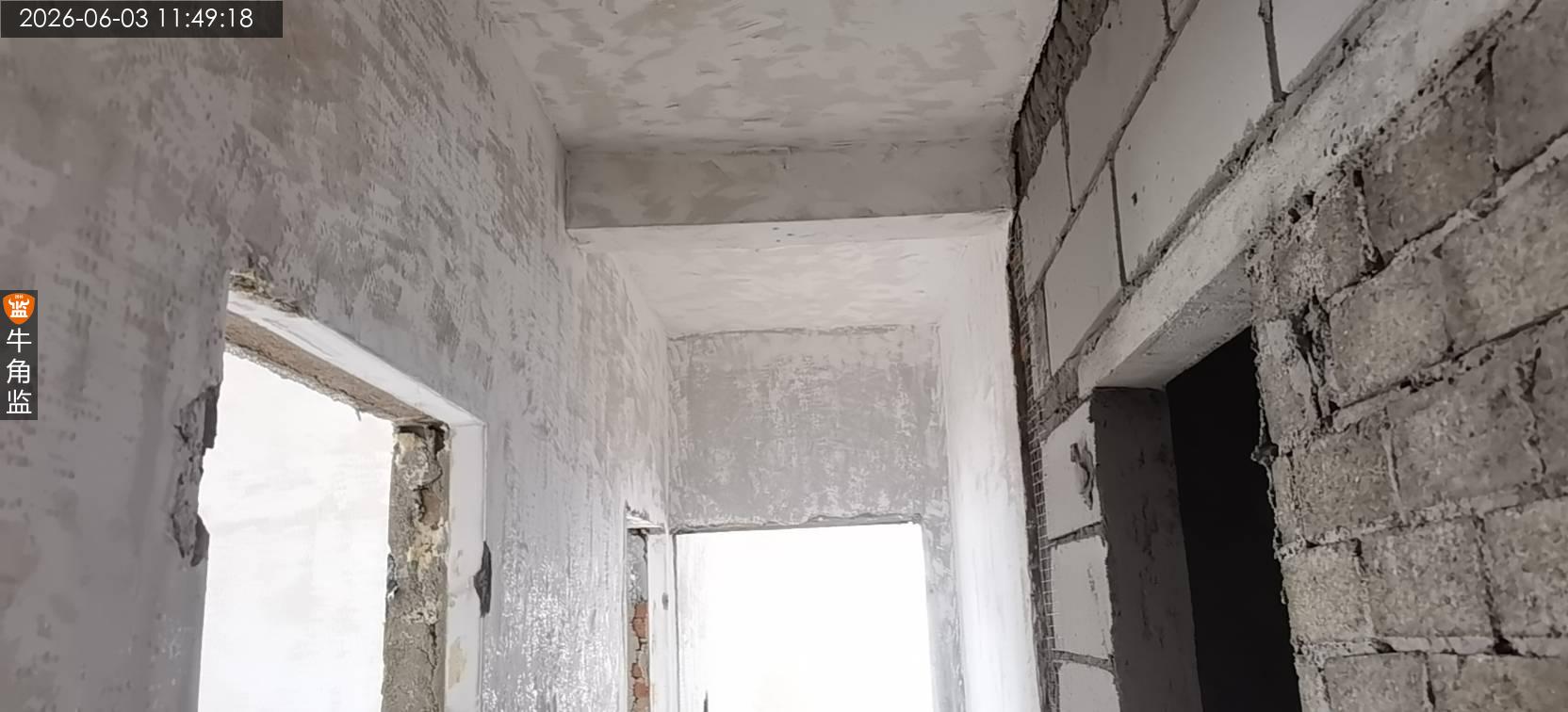

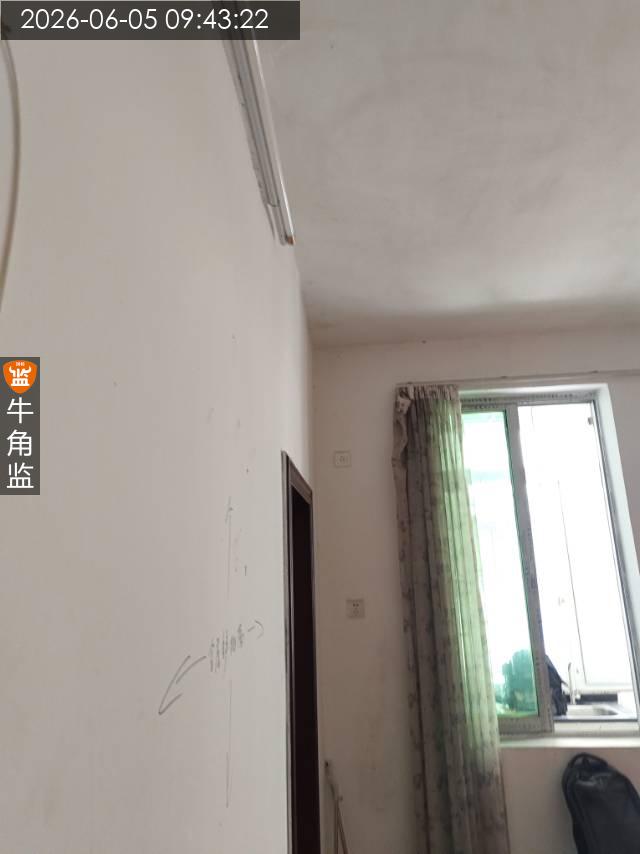

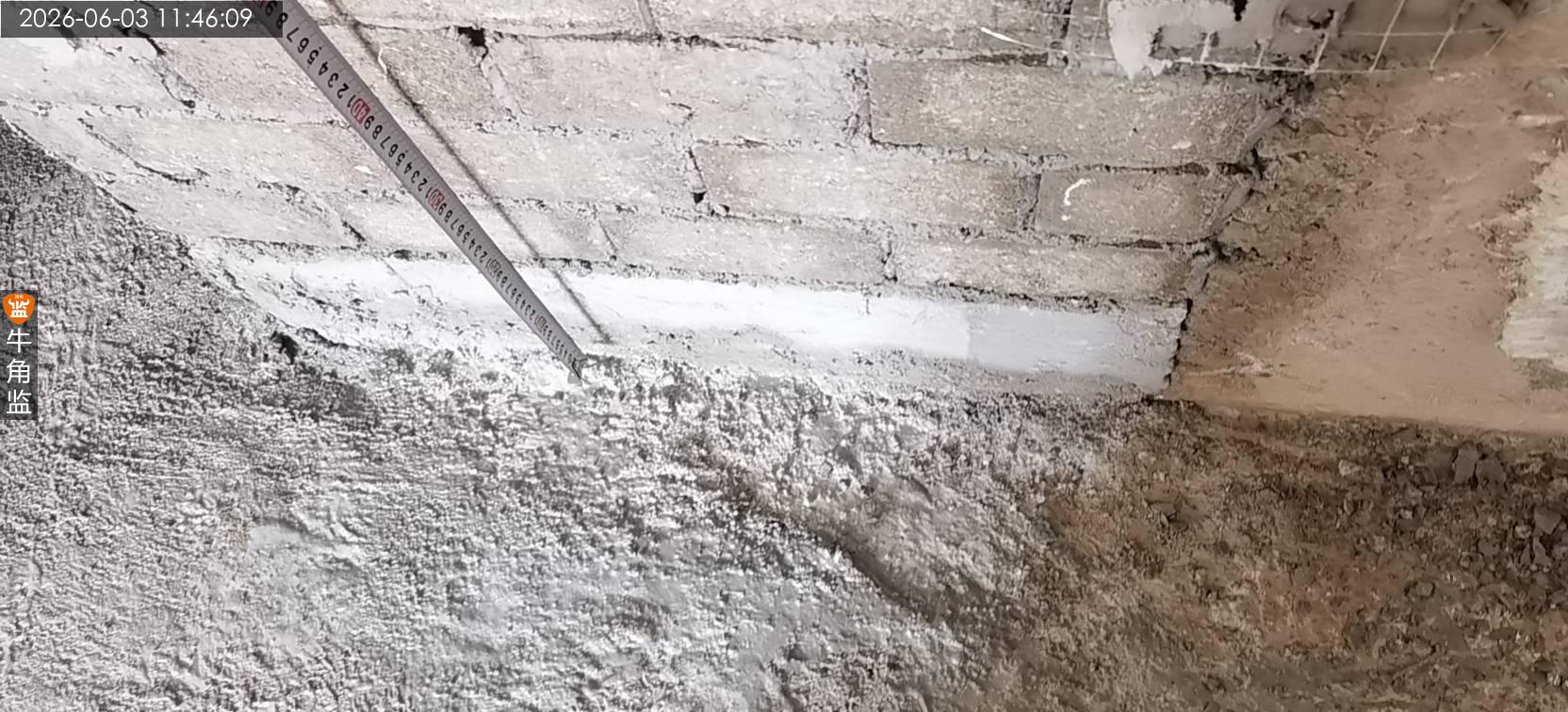

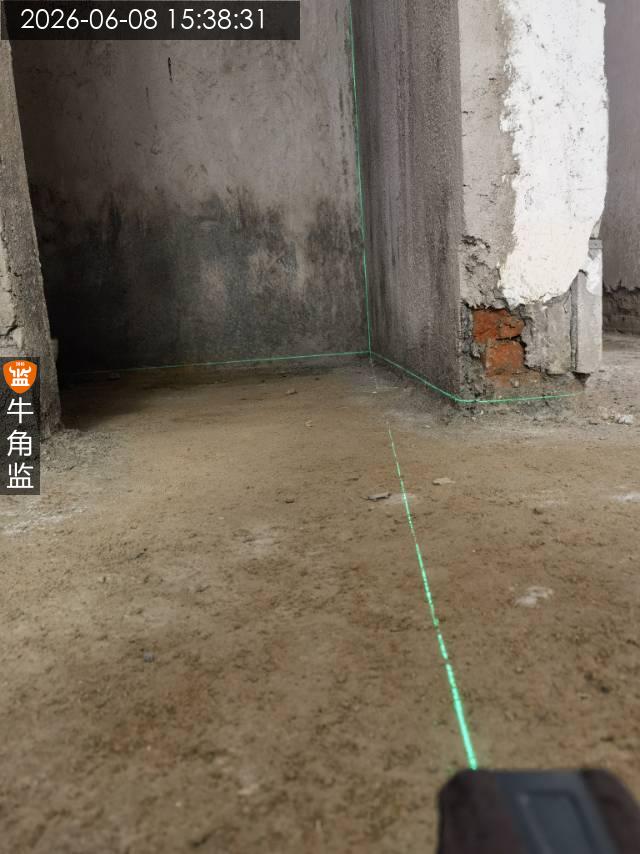

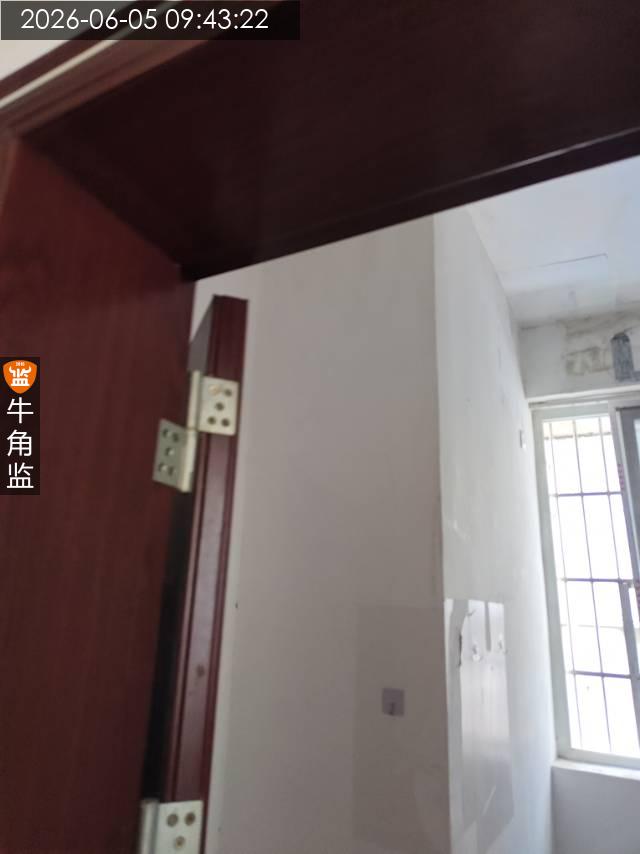

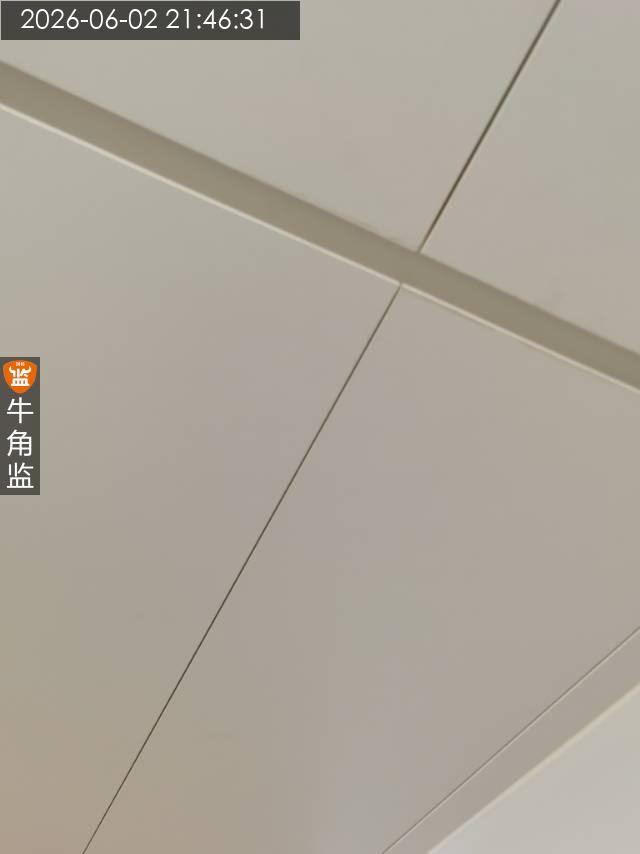

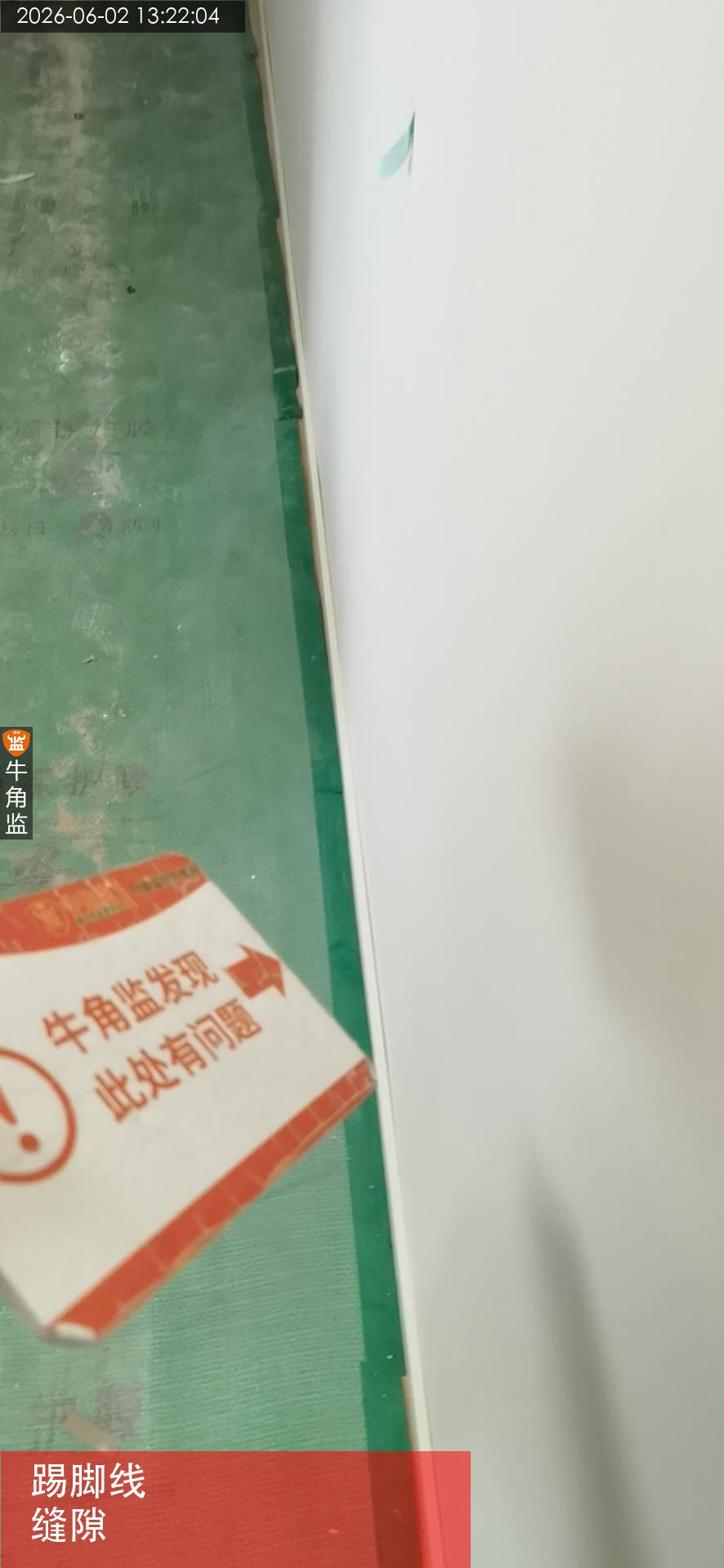

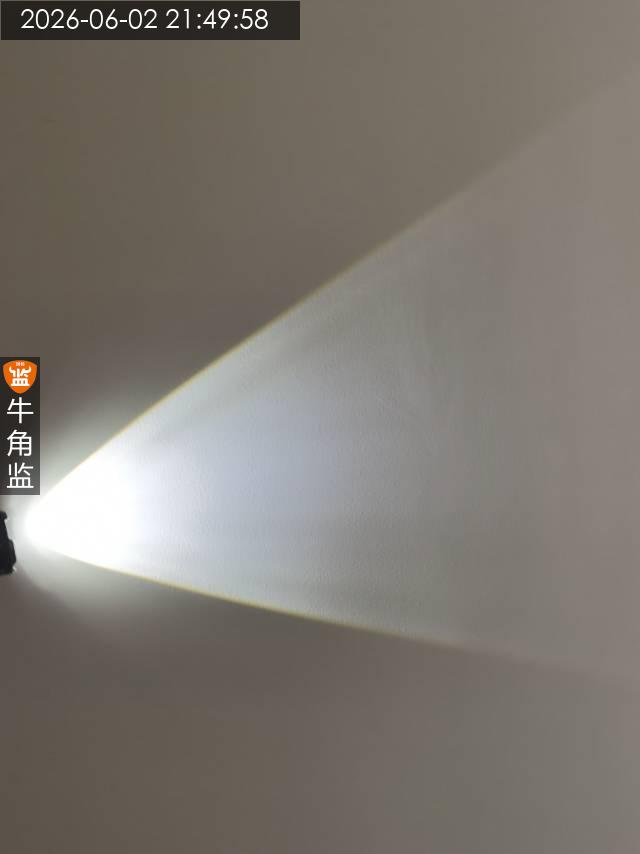

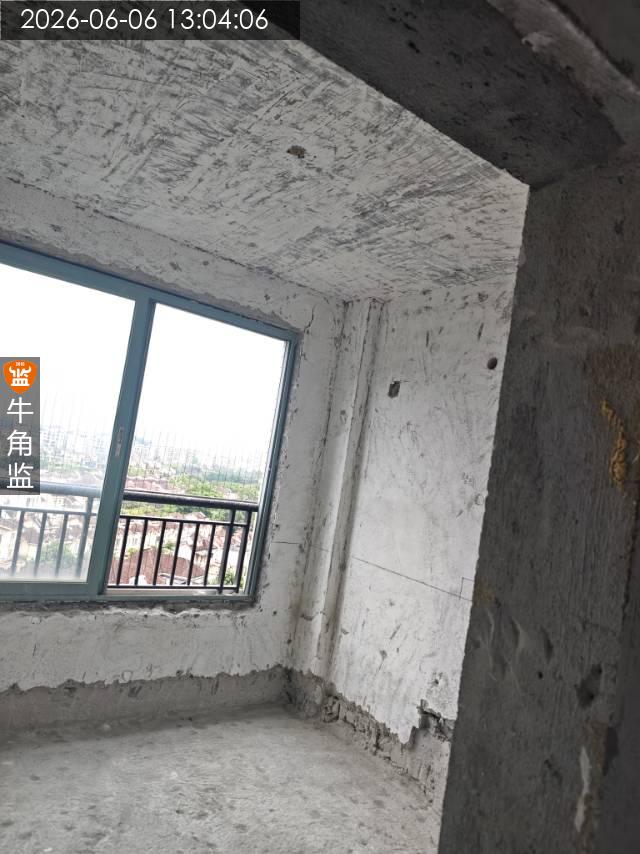

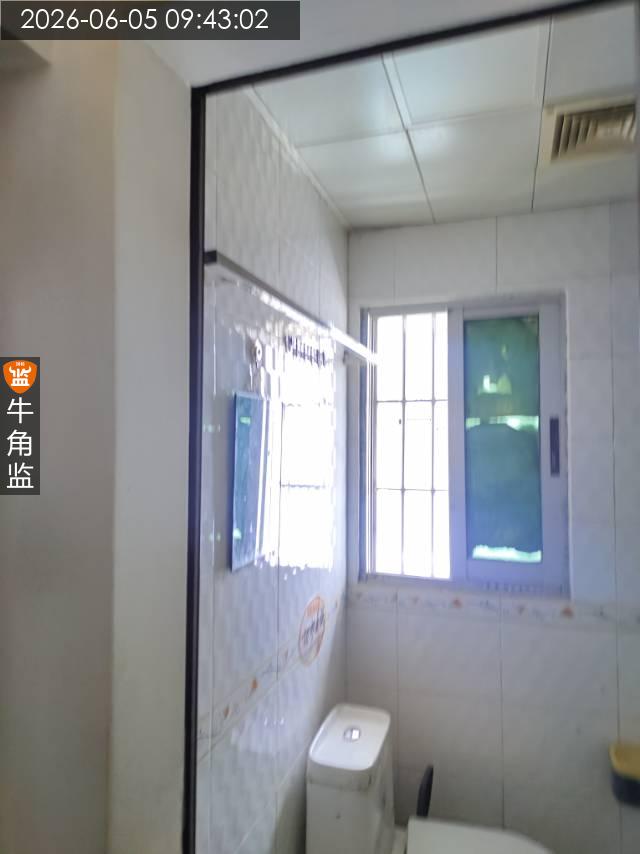

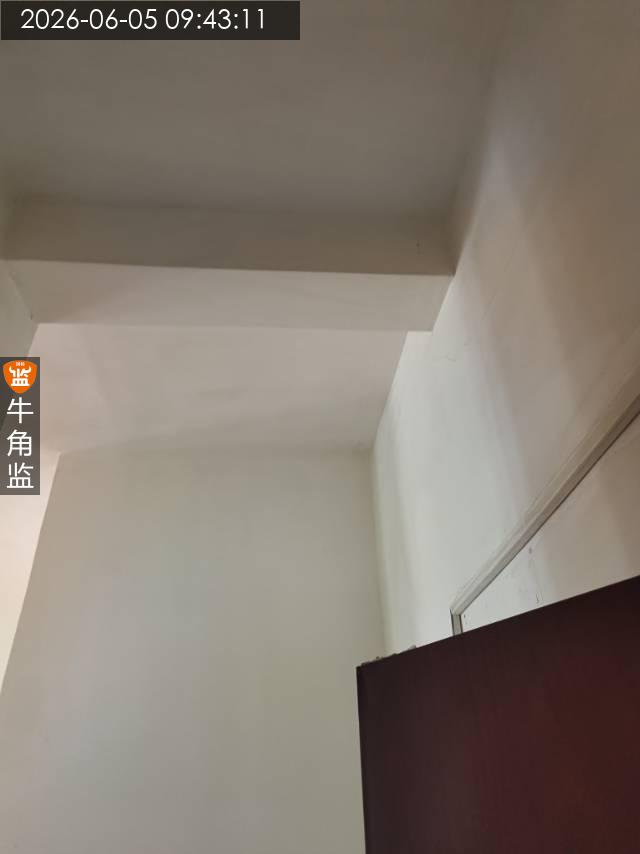

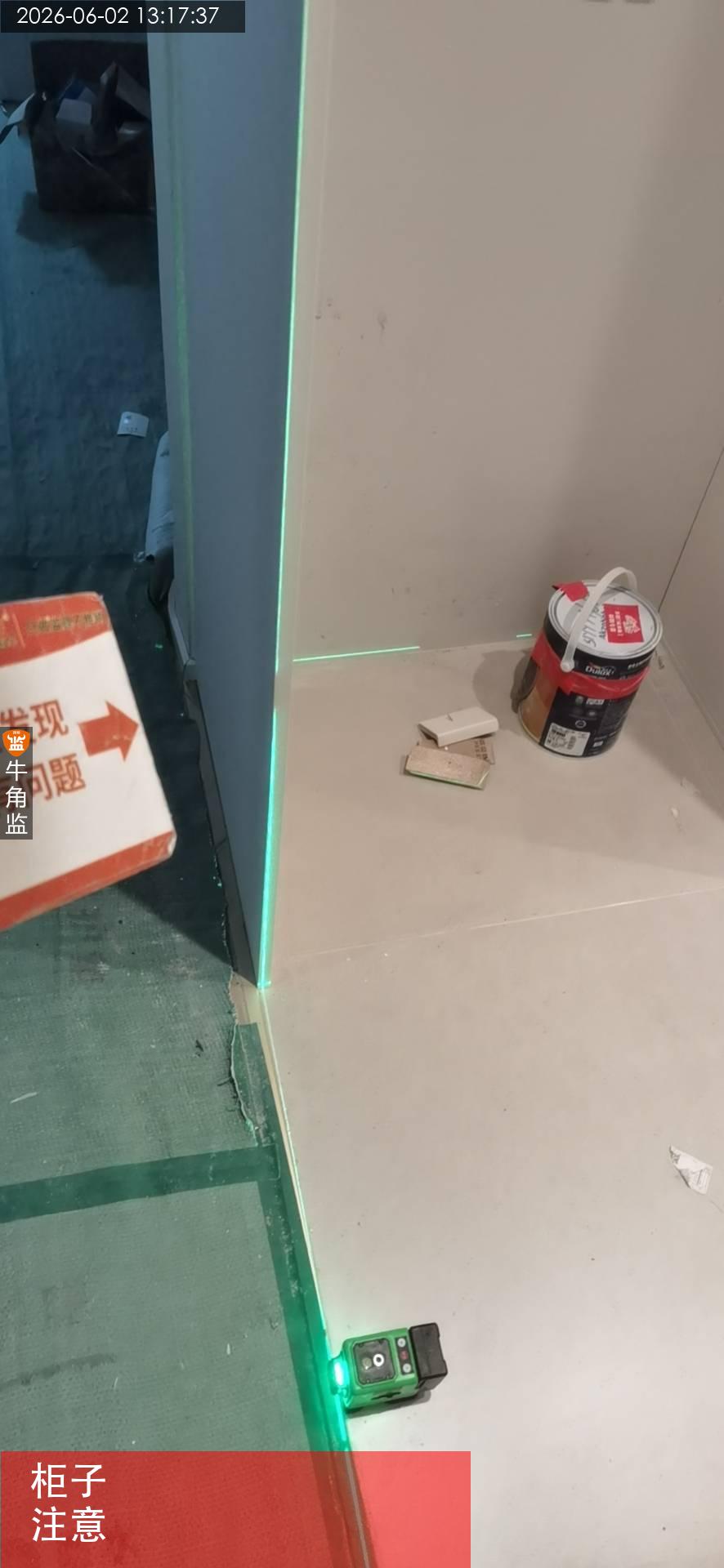

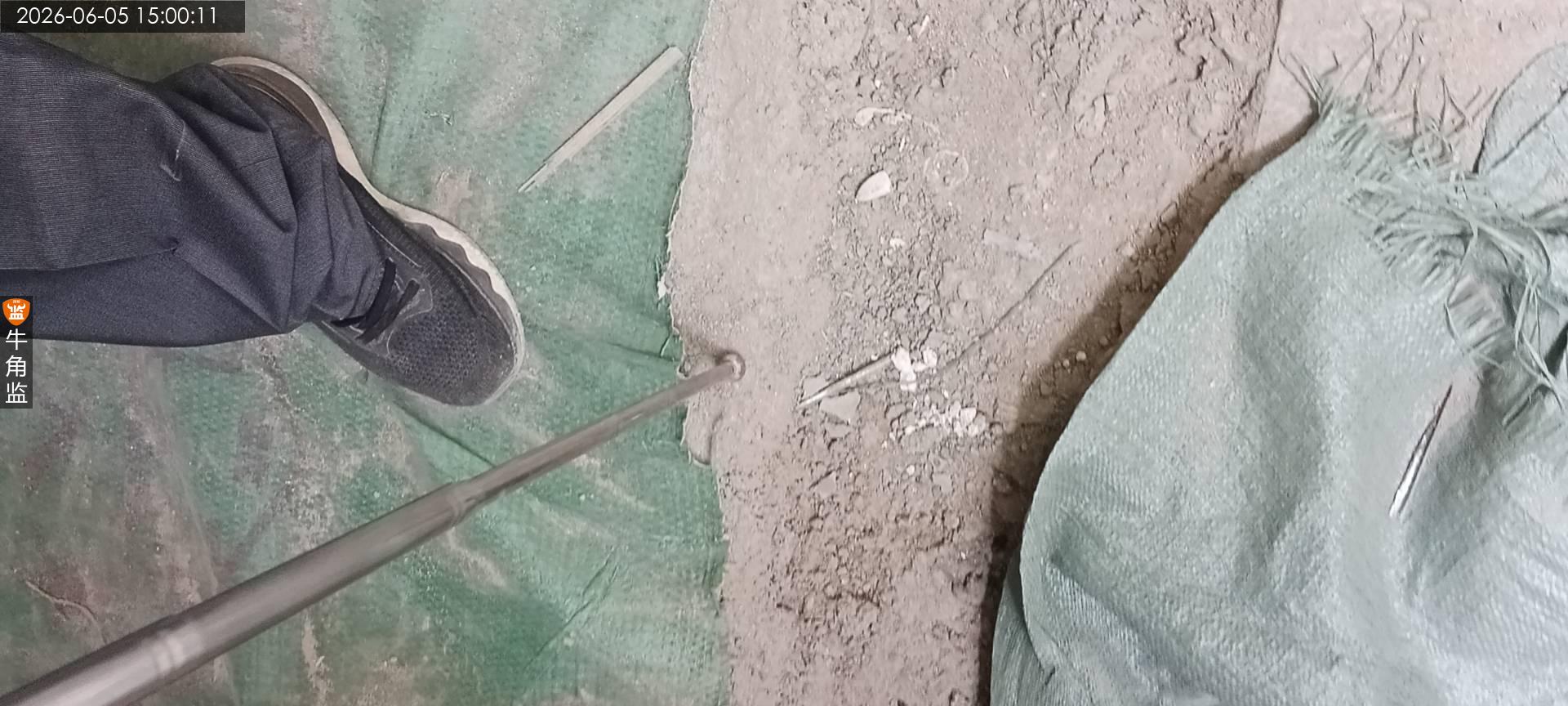

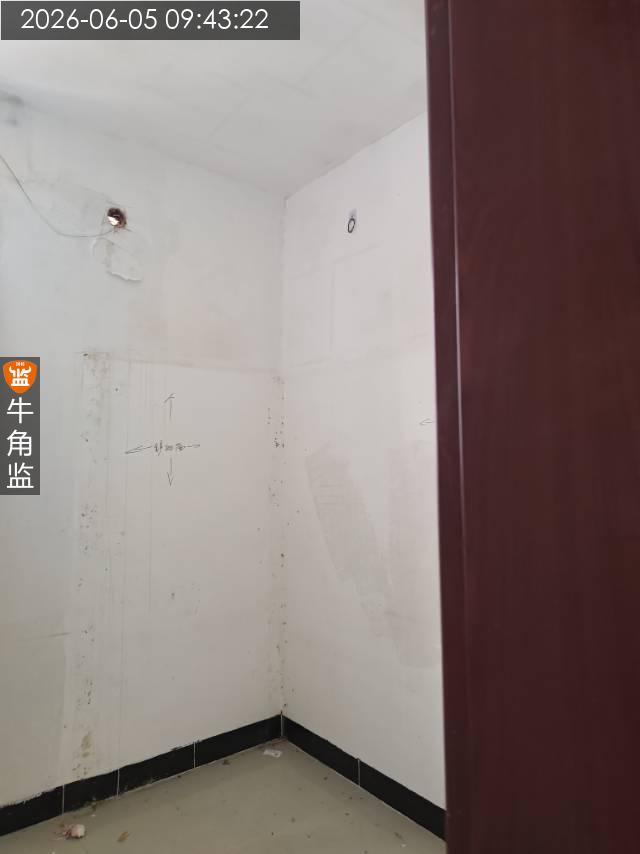

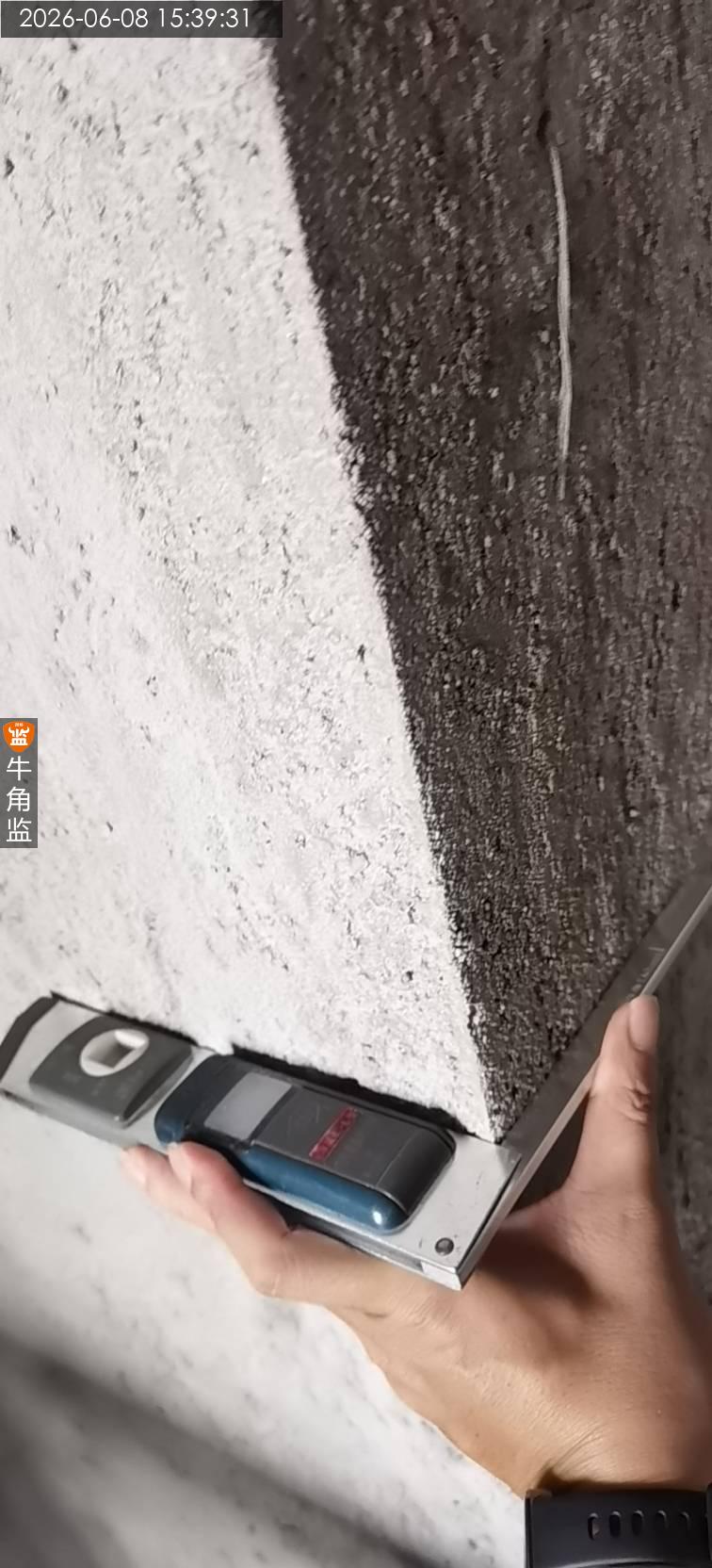

本次开工交底 本次检查内容 1.使用空鼓锤敲击检查墙面基层。跟施工方交底 本次检查情况、整改建议以及后续施工建议 1.天花基层存在空鼓情况,需要切割打除后使用找平石膏粉平。 2.墙面发现超过200cm²的空鼓、存在起鼓开裂等现象,并且为黄泥批荡,需要拆除至砖墙面。 3.现场已跟施工方交接后续施工工艺要求,已确认。 后续施工建议 1、原基础结构问题整改(例如墙面空鼓、外墙渗水),需先确定工程量跟工程造价。 2、打拆前提前沟通周边邻居与施工方,打拆过程中如有造成损坏,施工方应免费维修,打拆时噪音较大,提前拜访周边邻居。
2026-06-05
海珠区明********8606
设 计 师:未知
施工队长:胡工
工地面积:109.00㎡
装修总价:0.00
本次评价:B
本次评语:

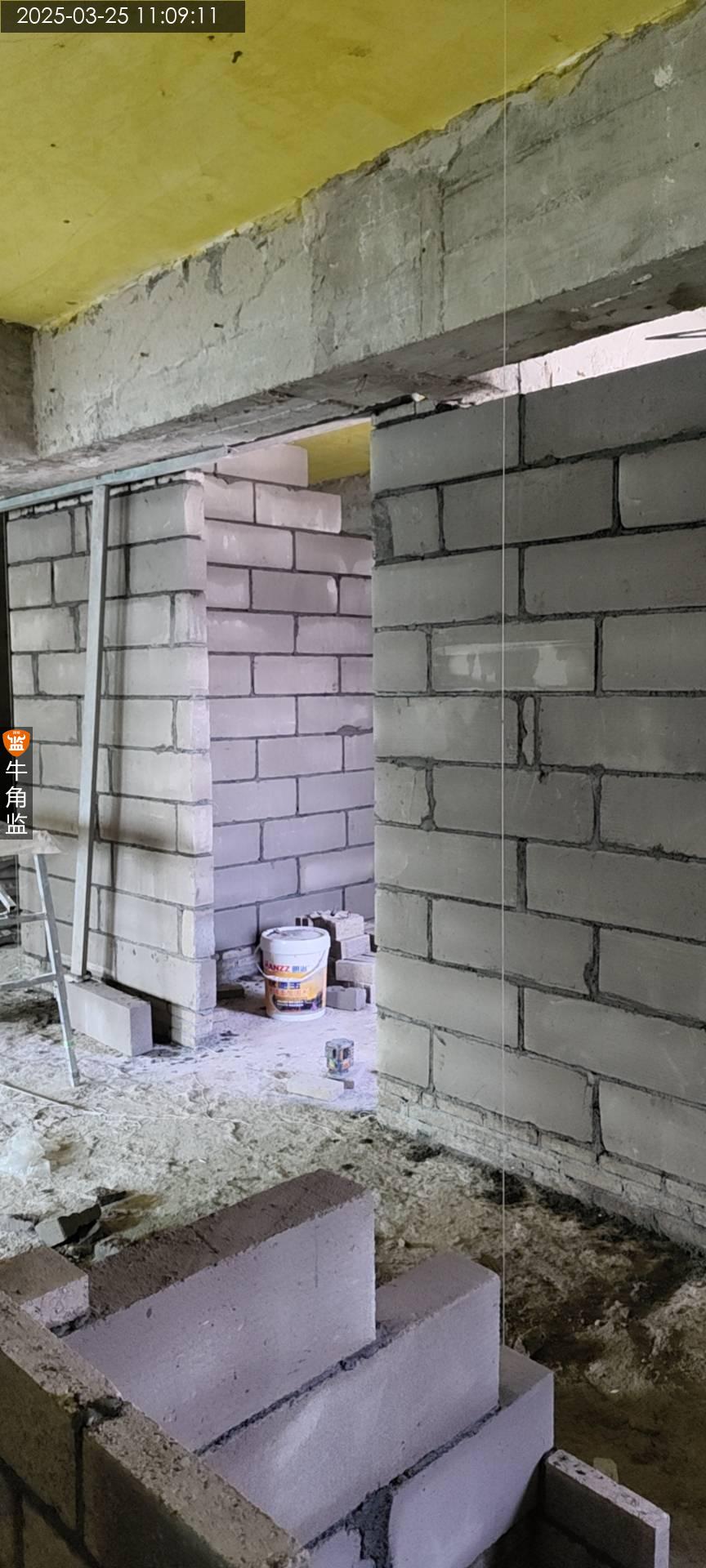

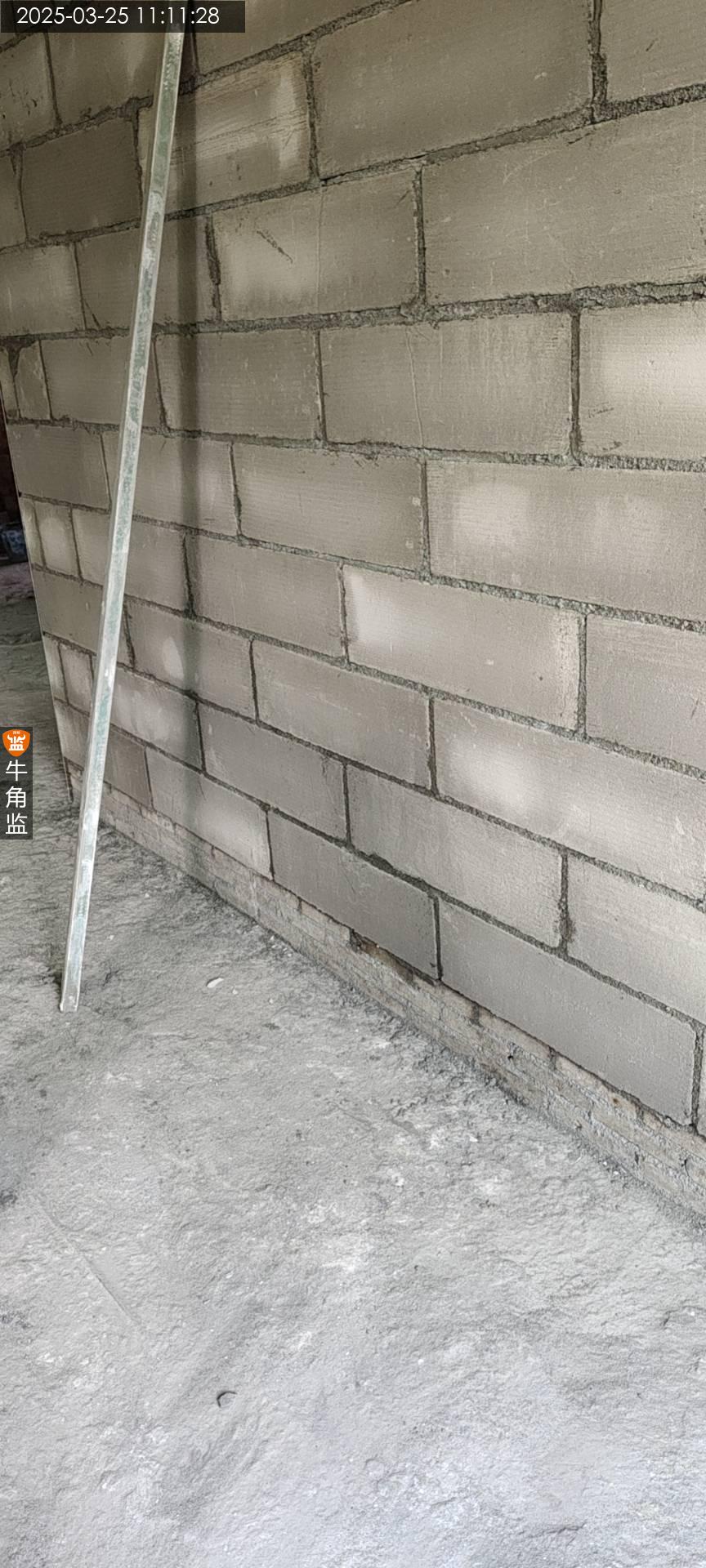

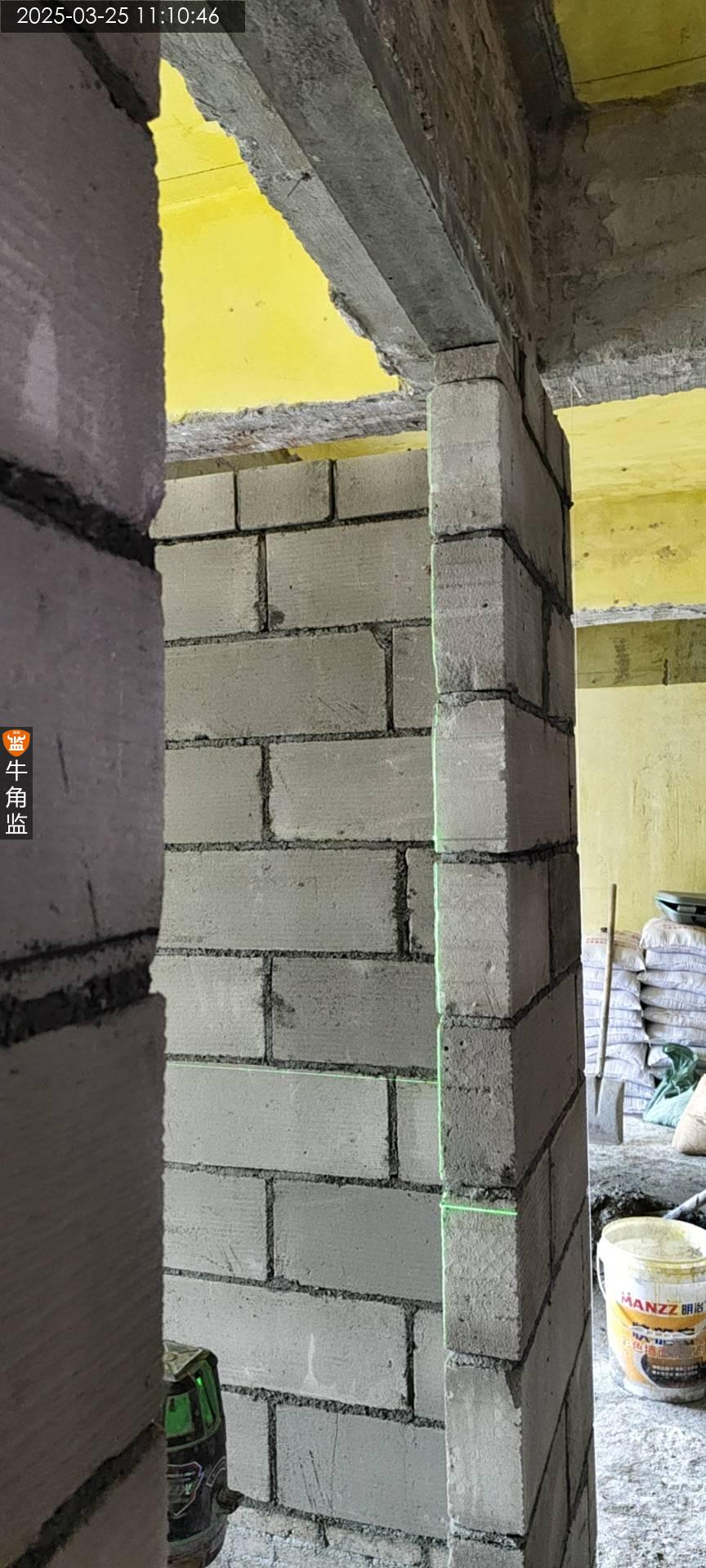

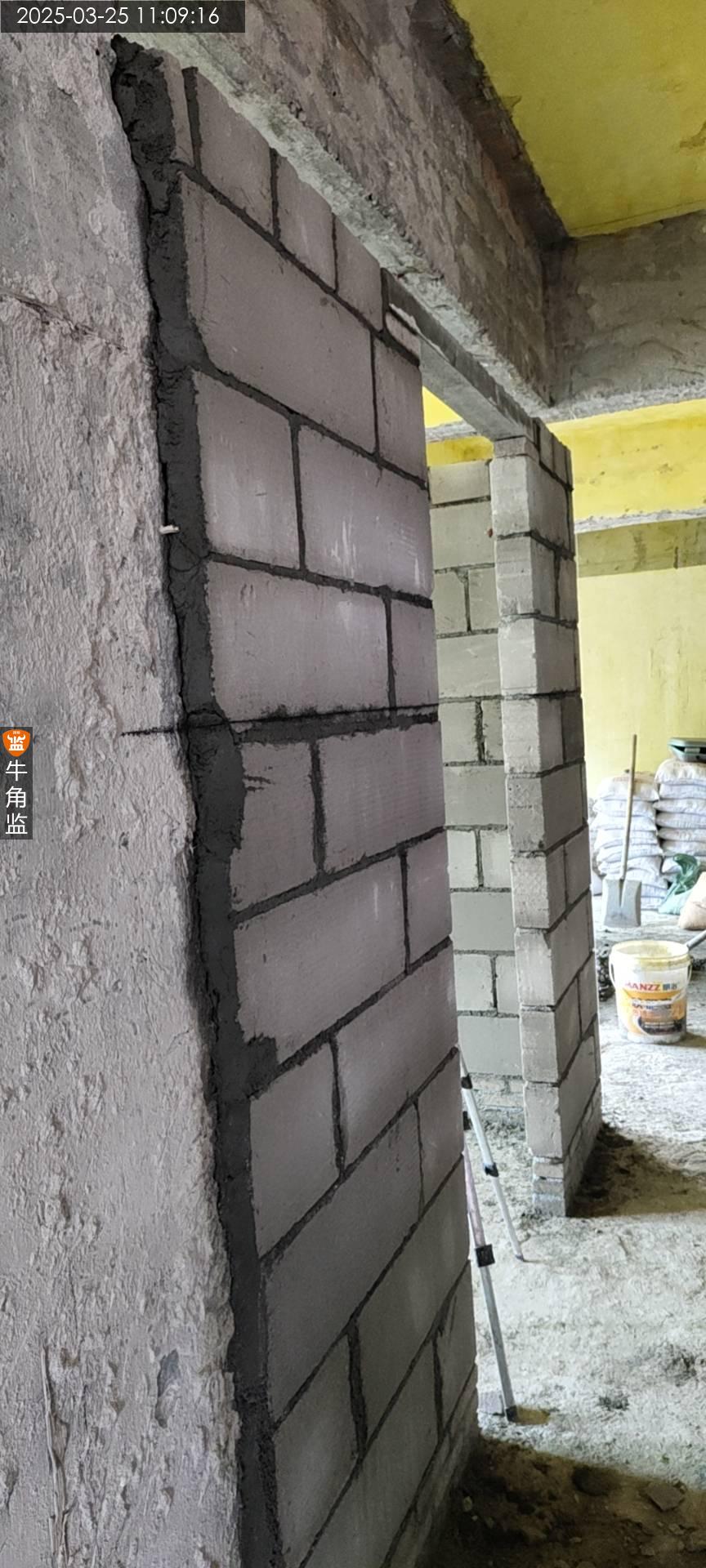

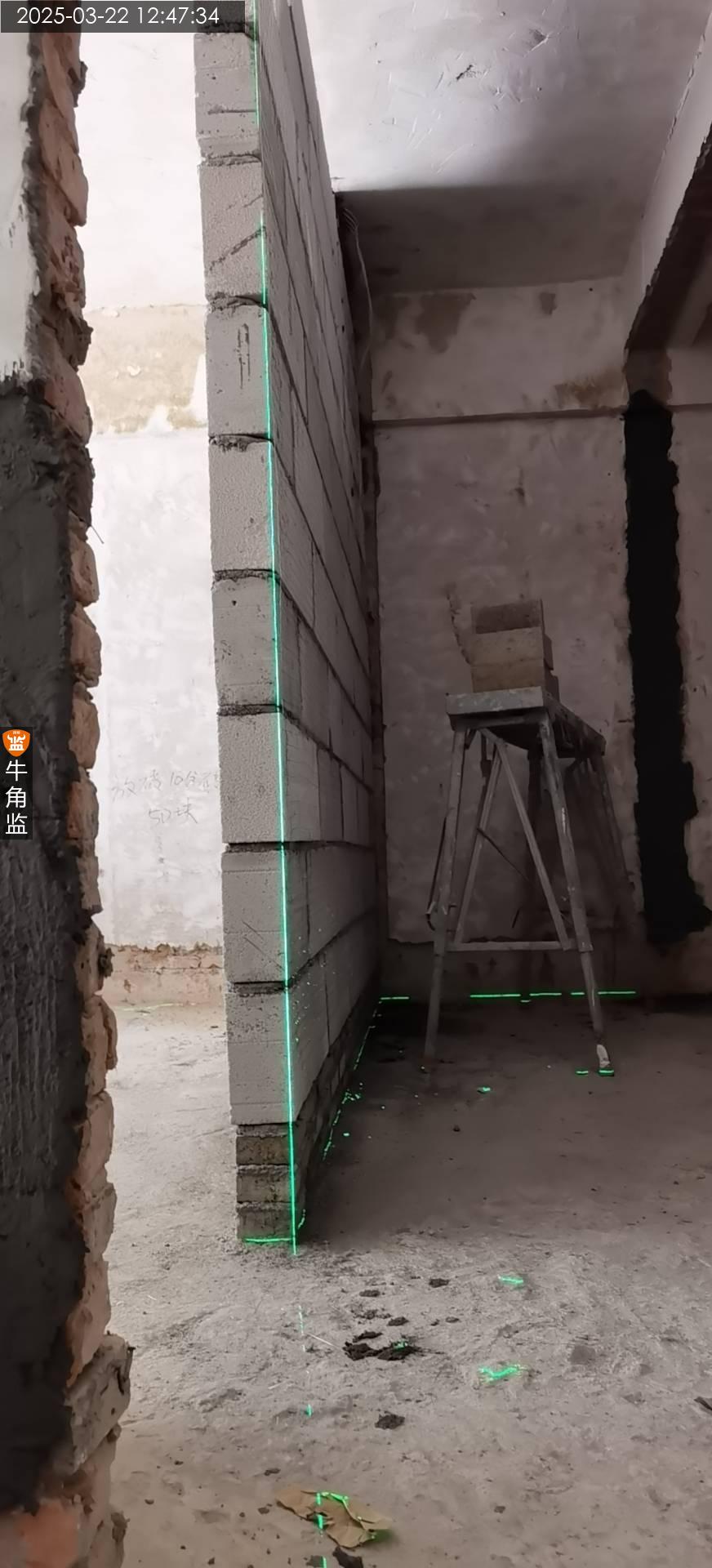

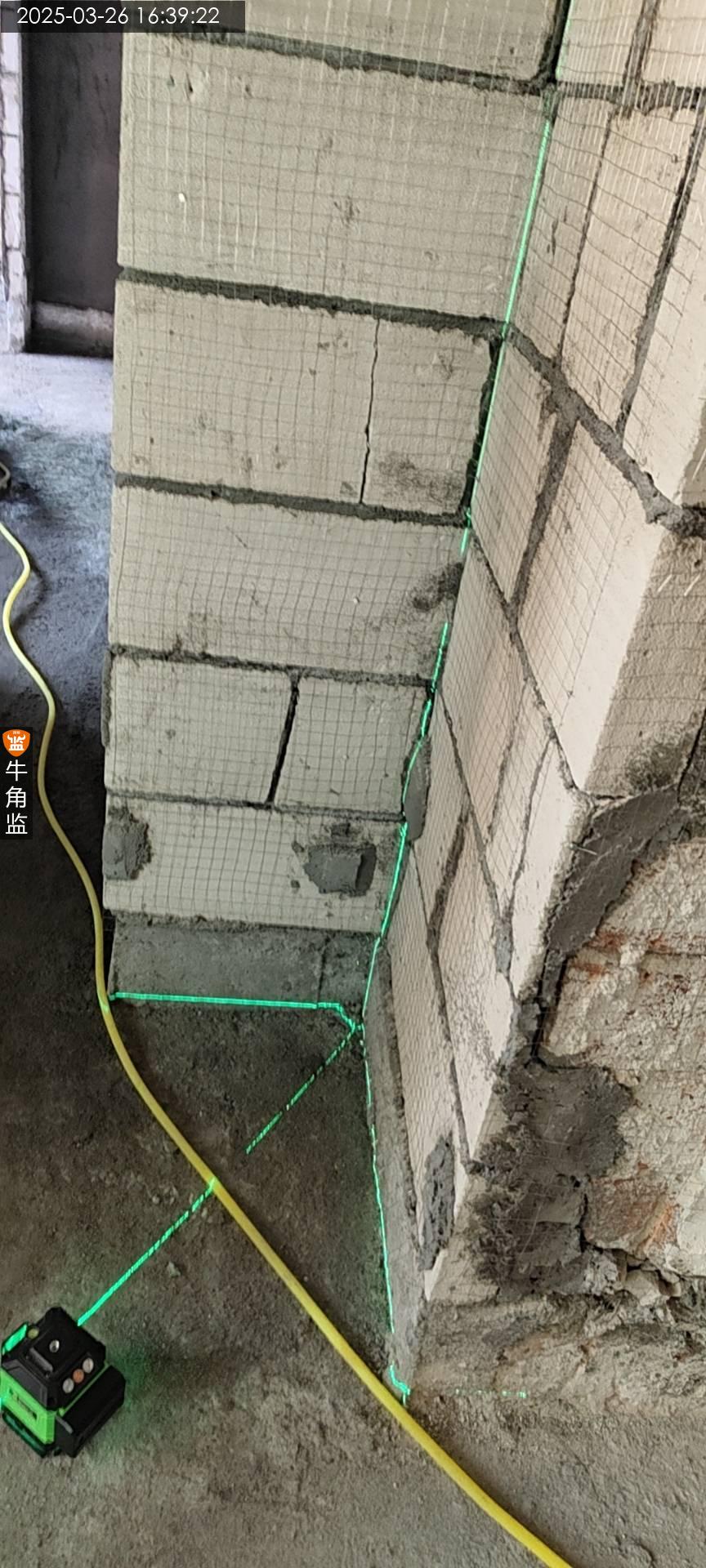

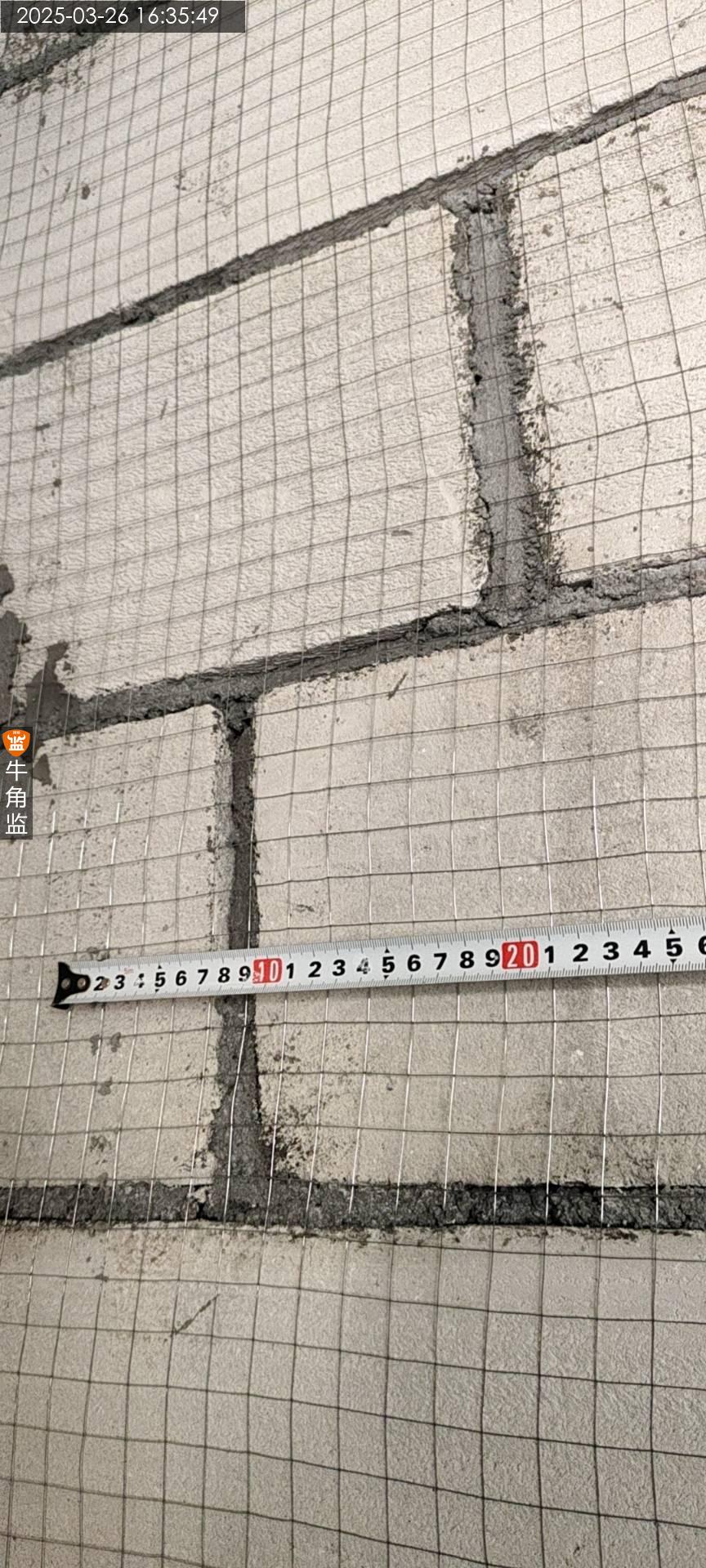

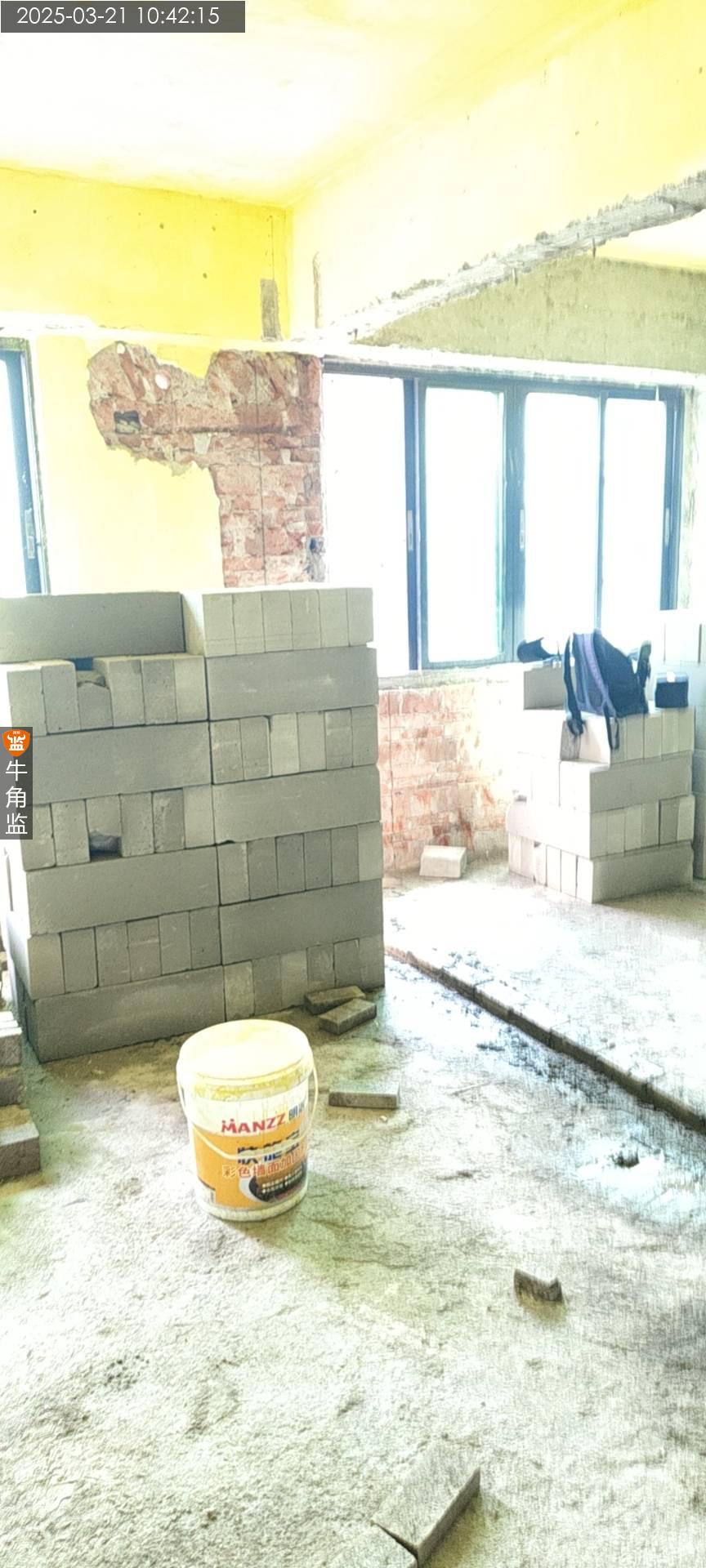

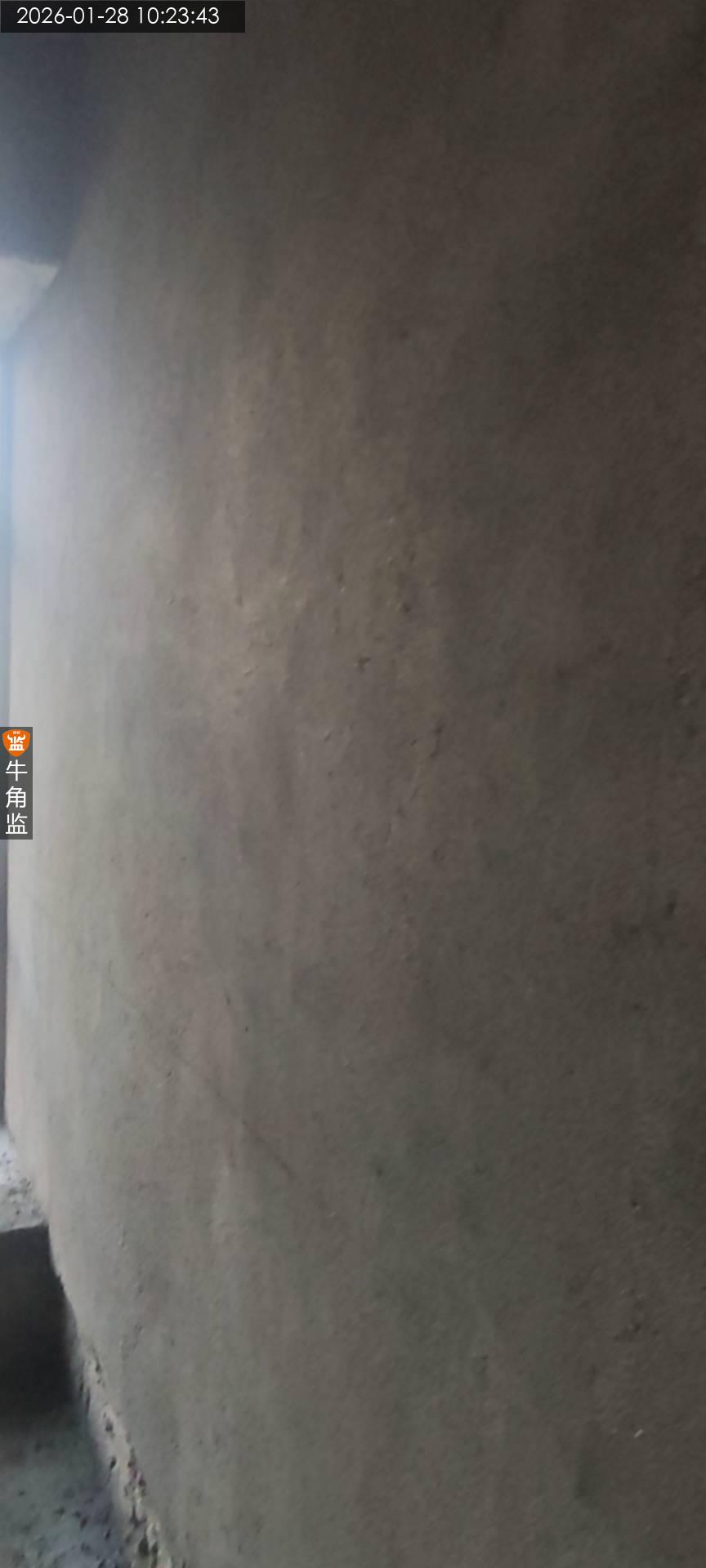

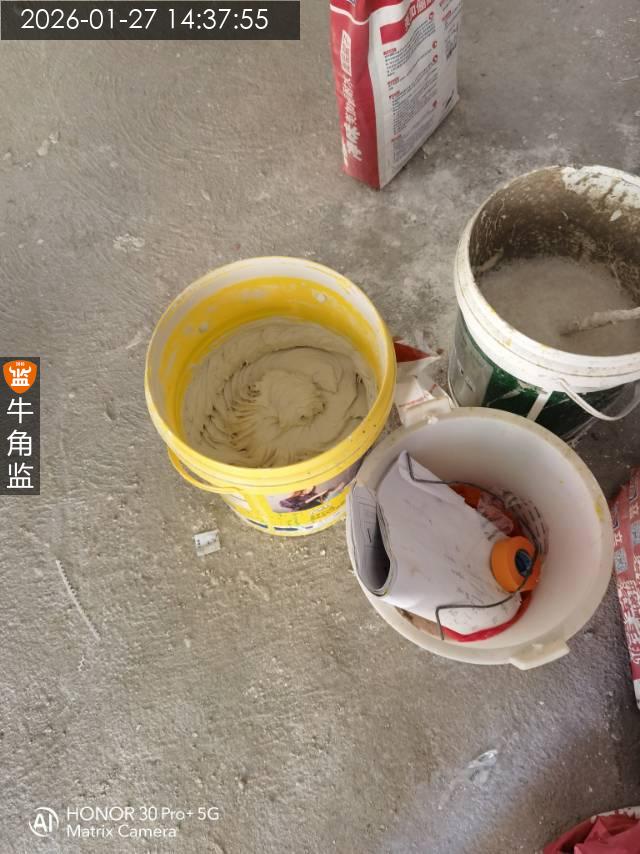

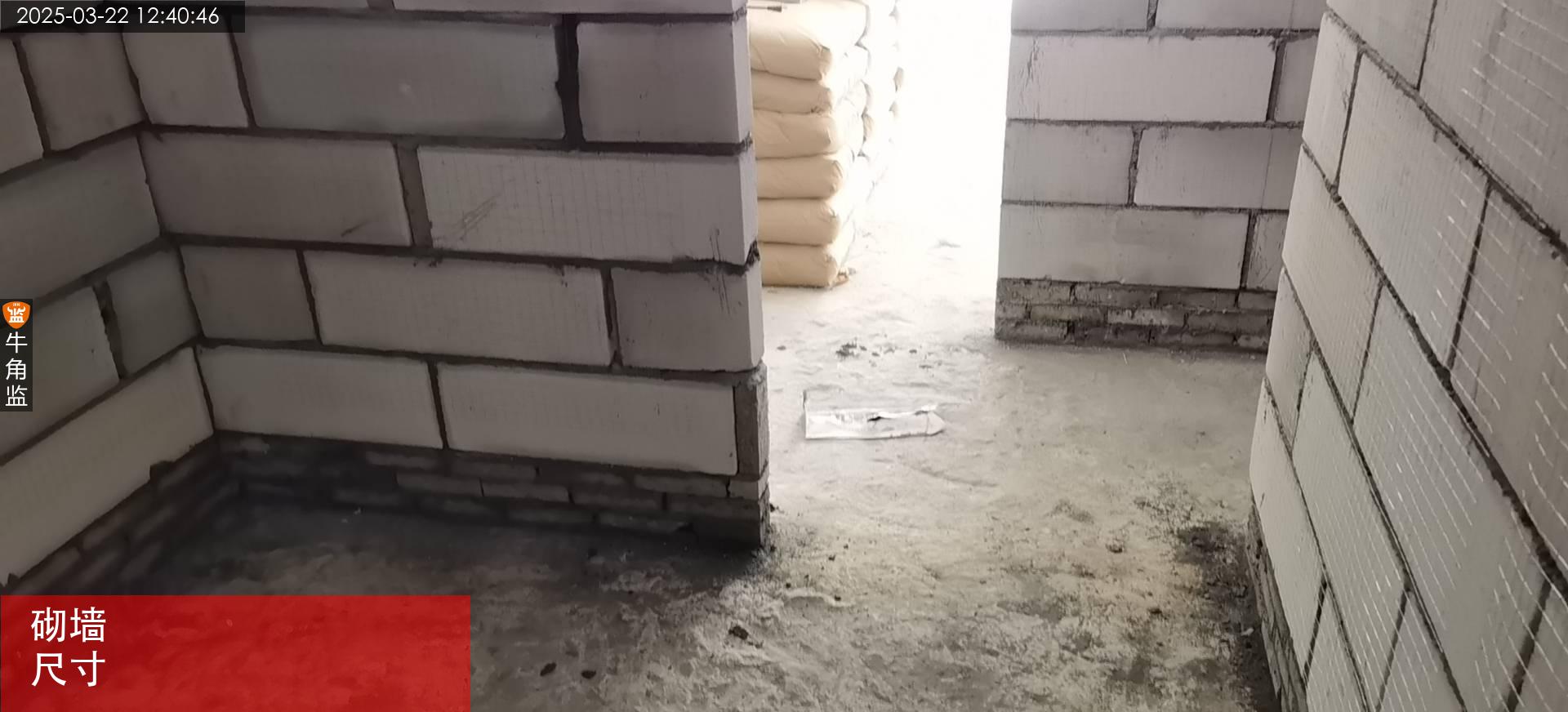

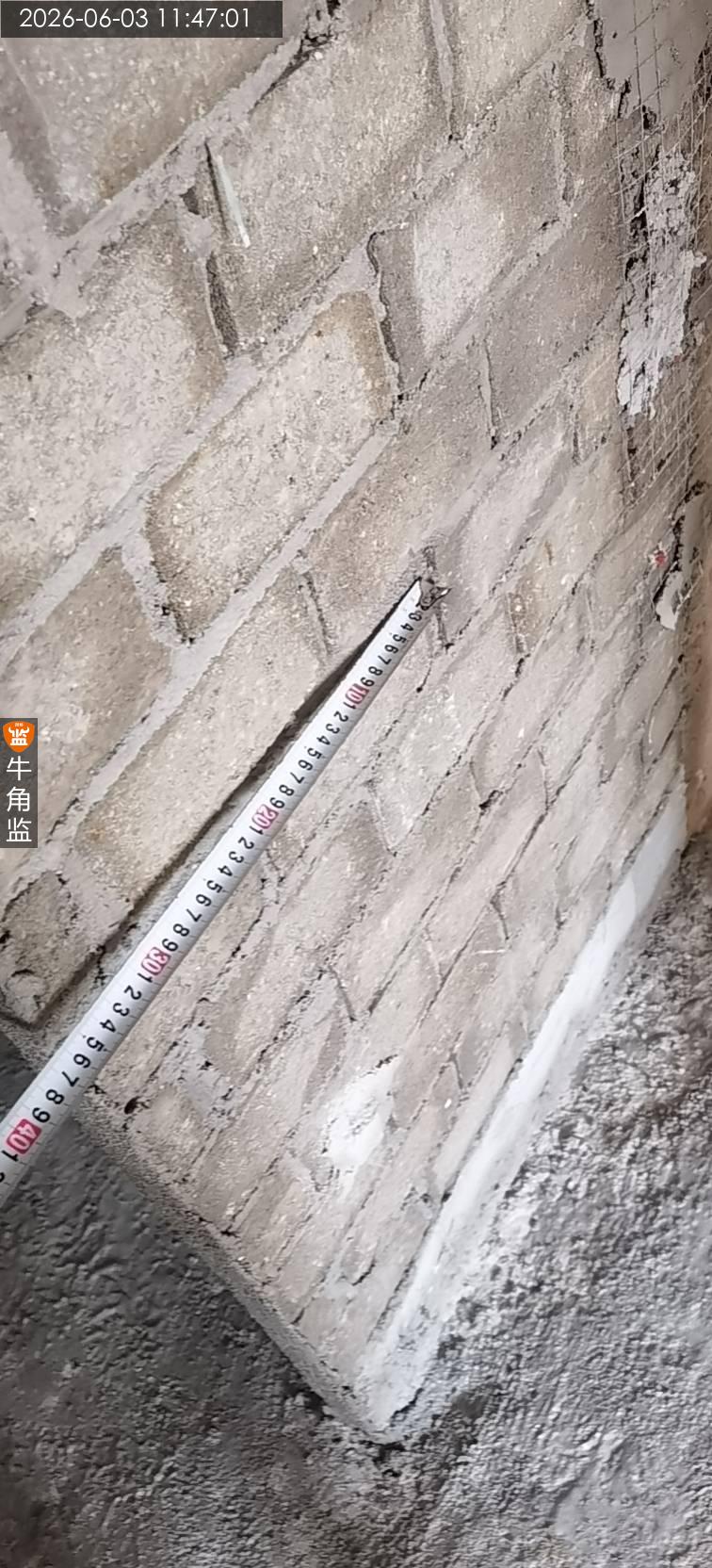

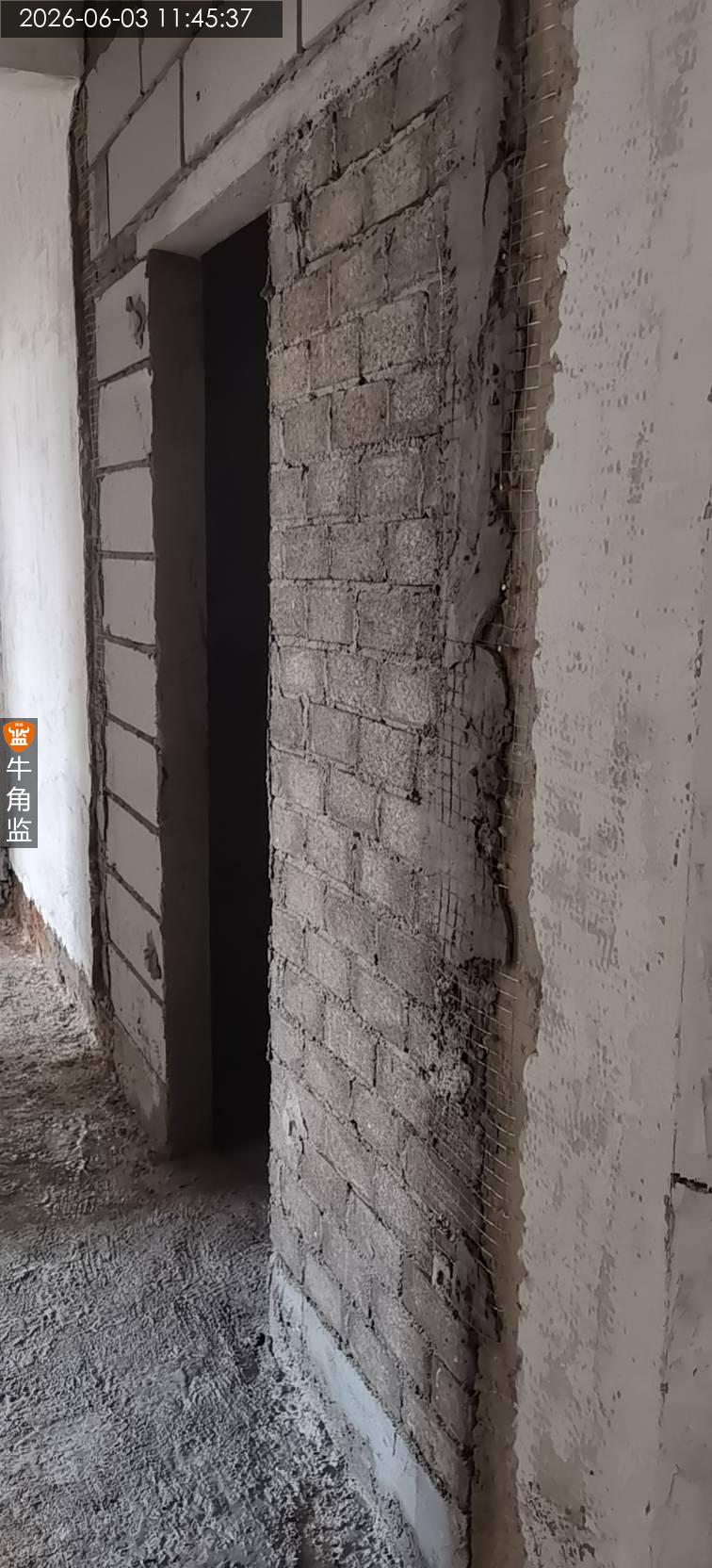

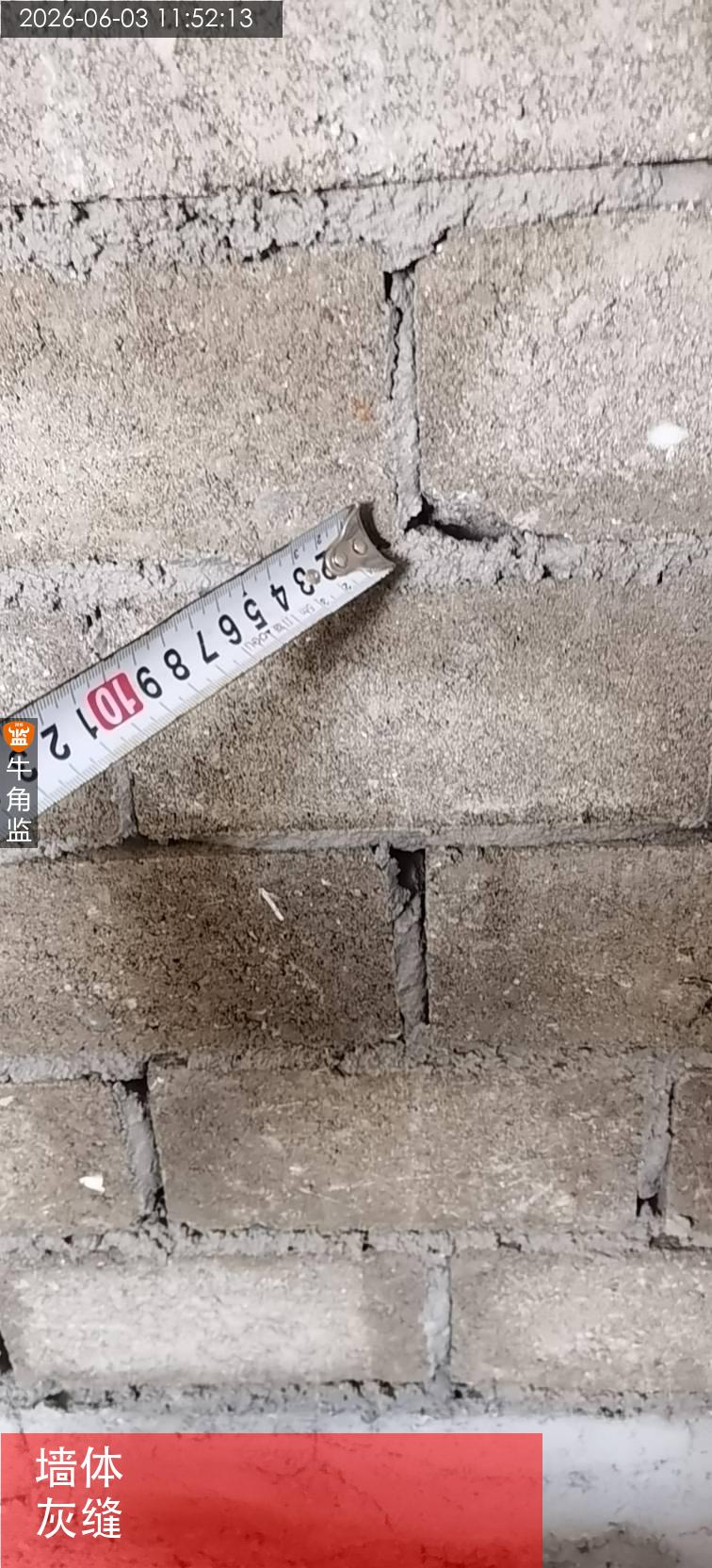

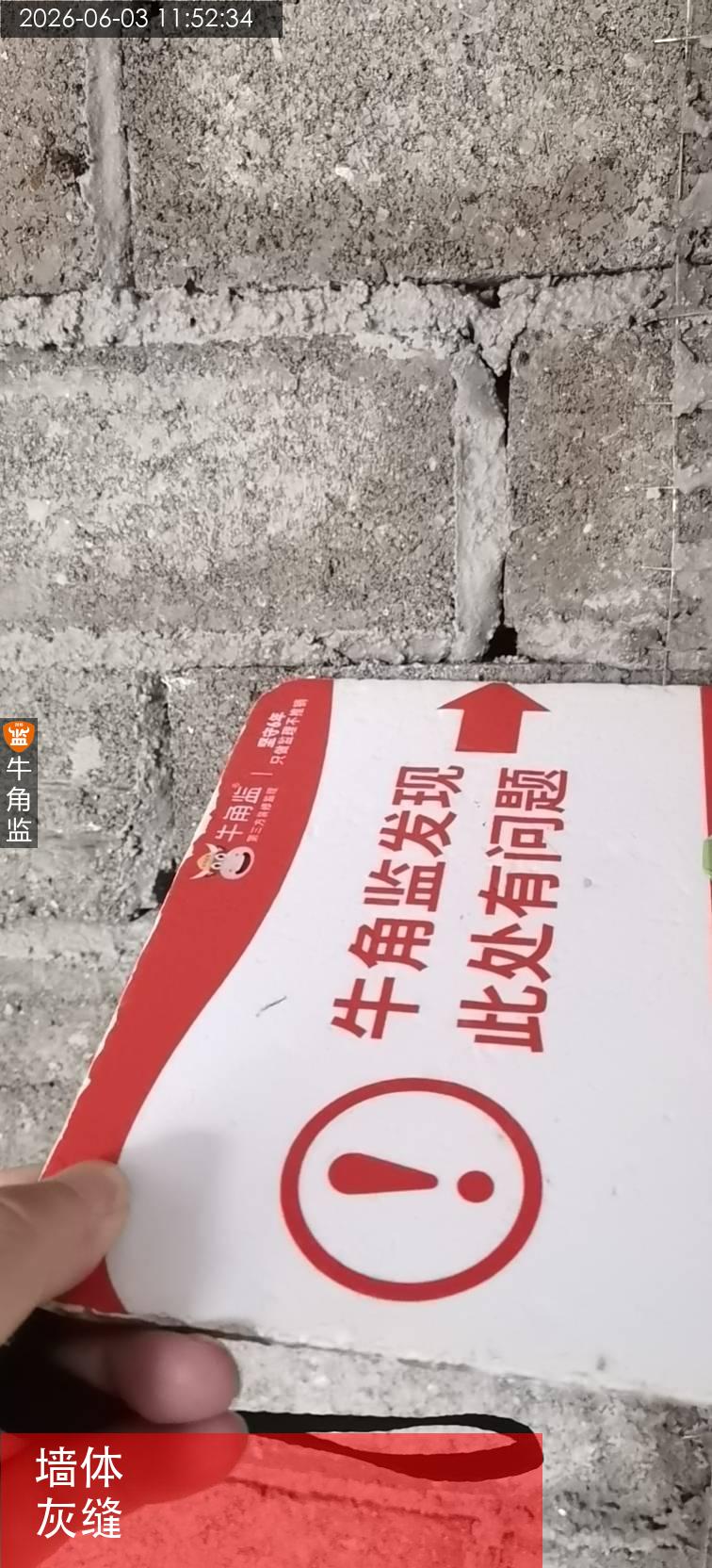

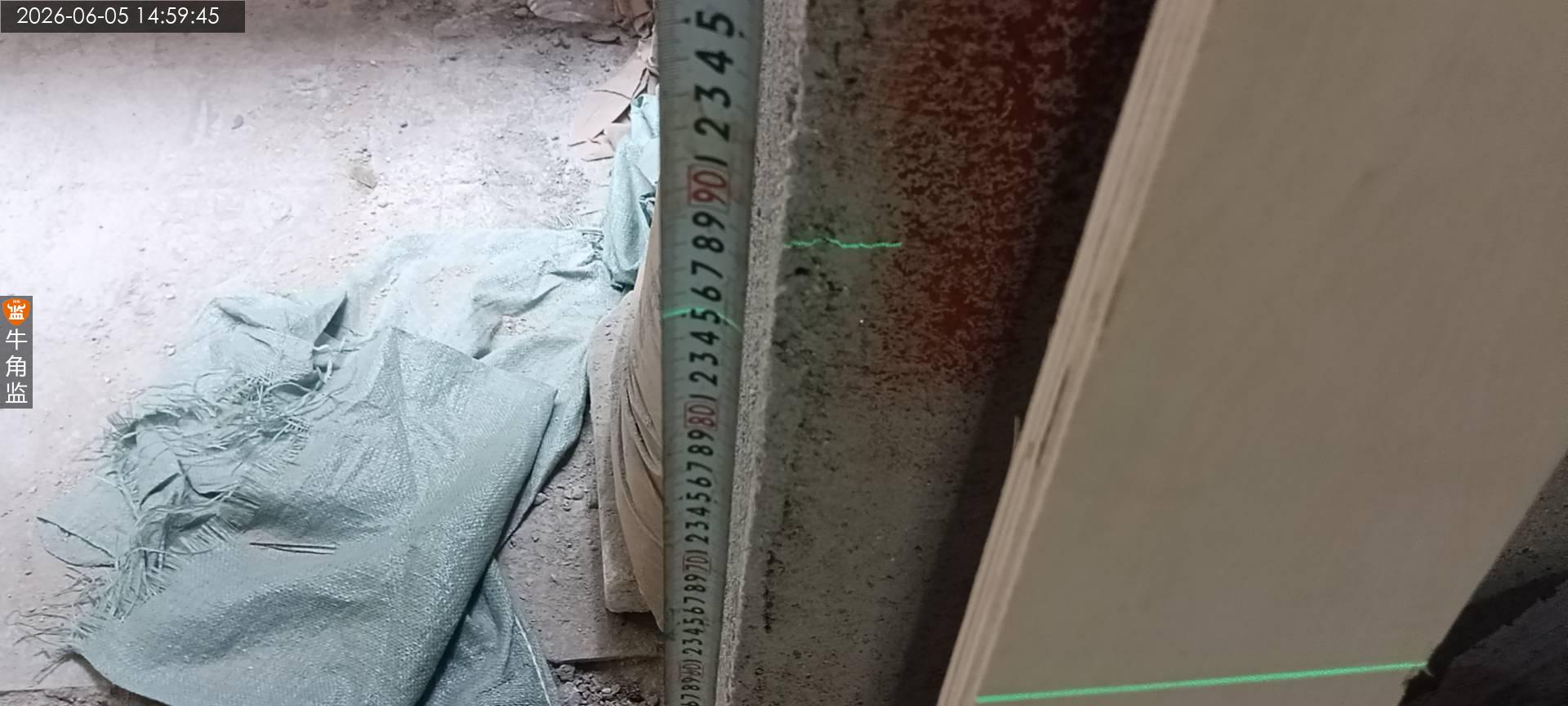

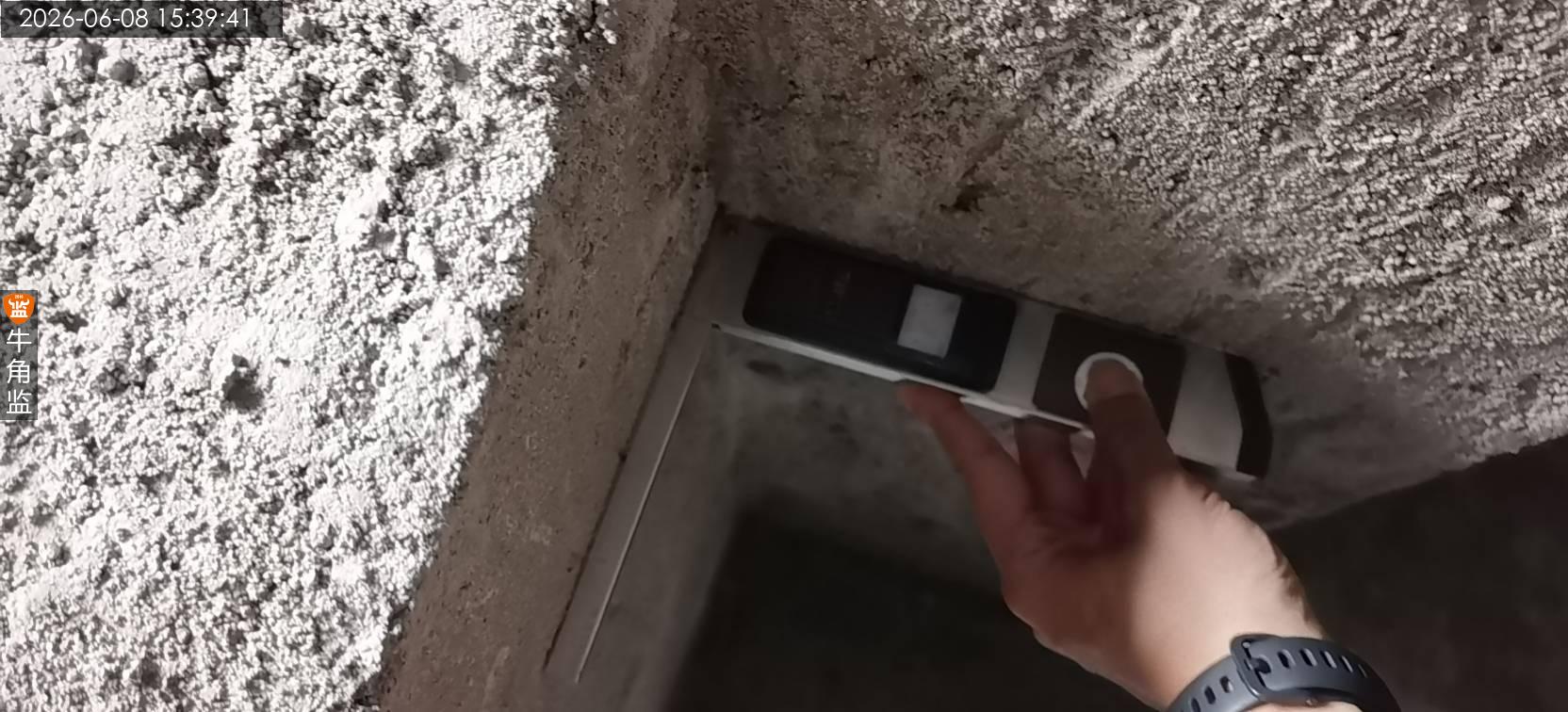

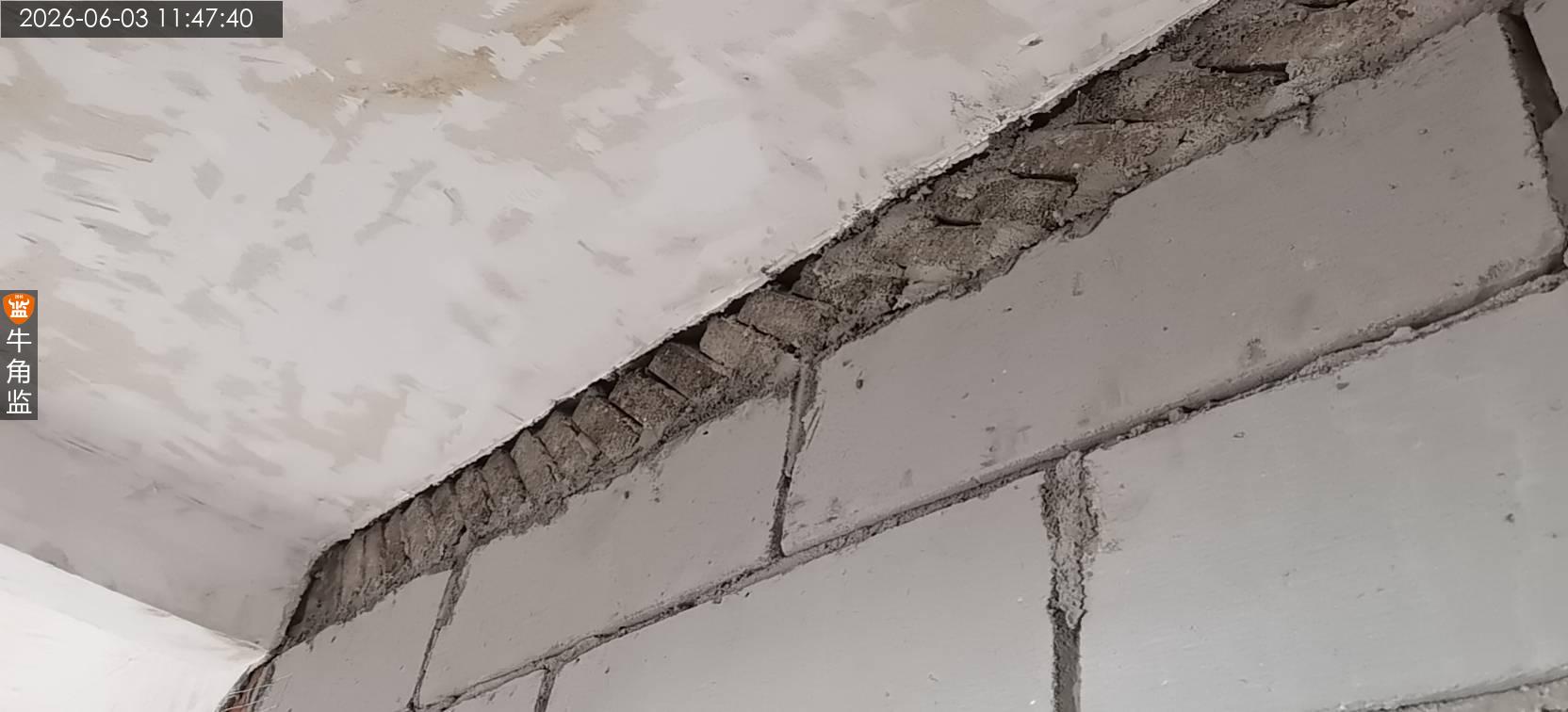

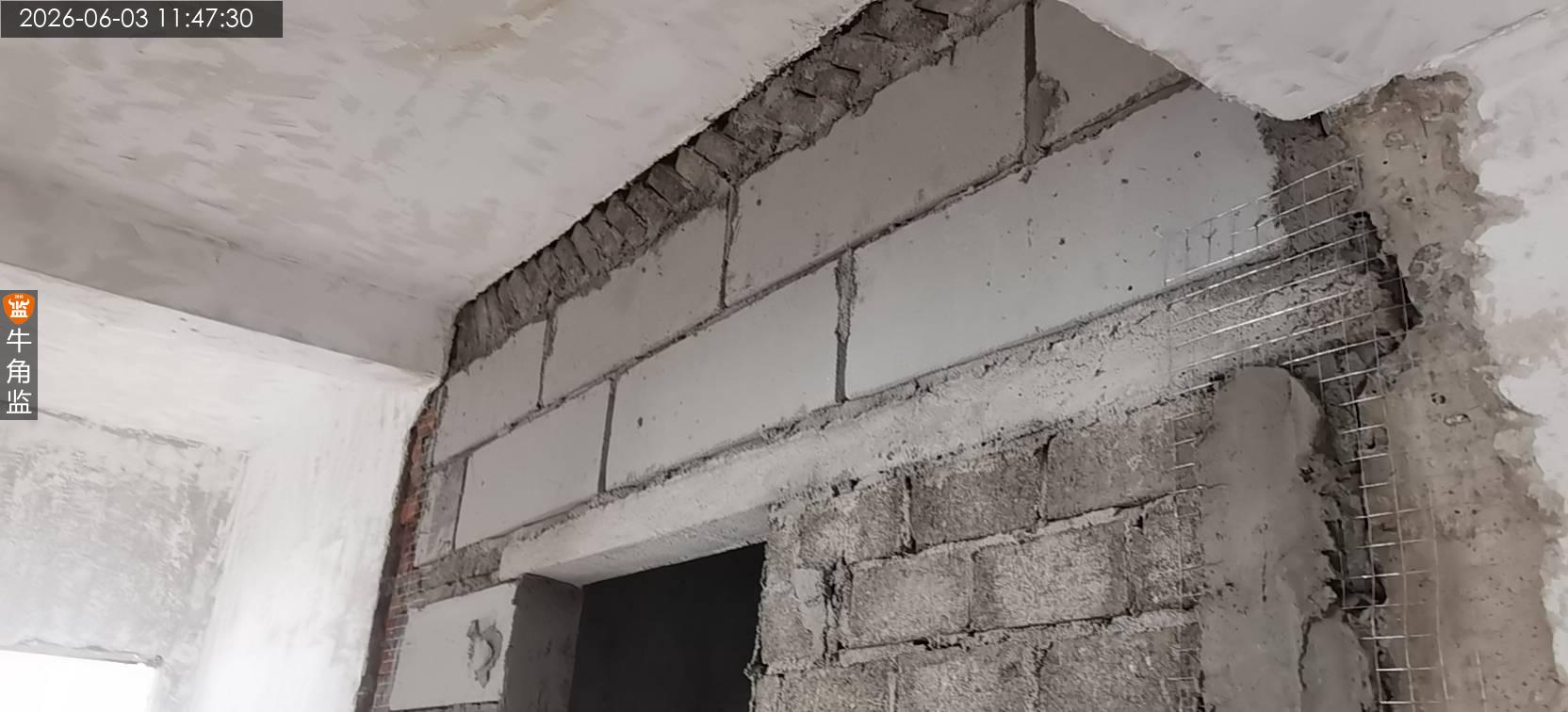

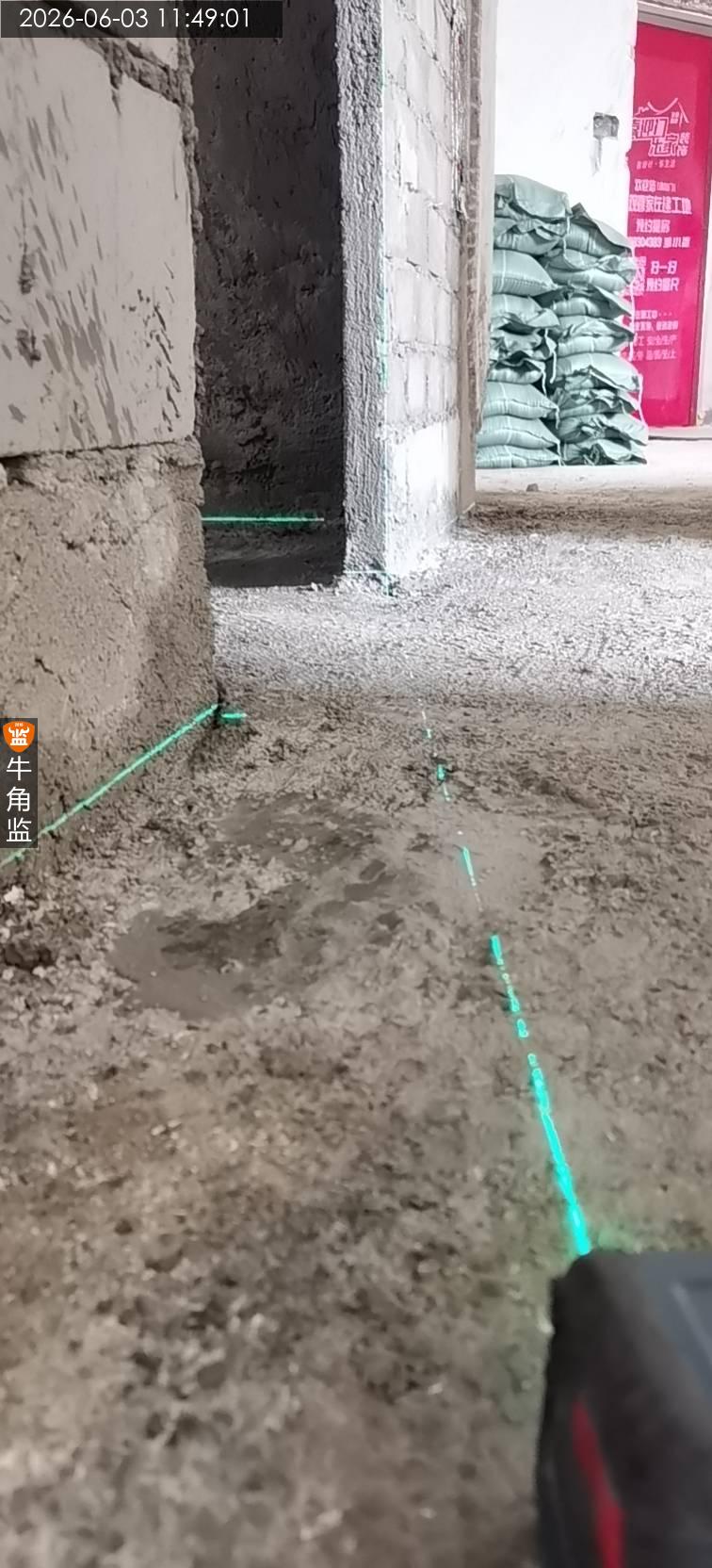

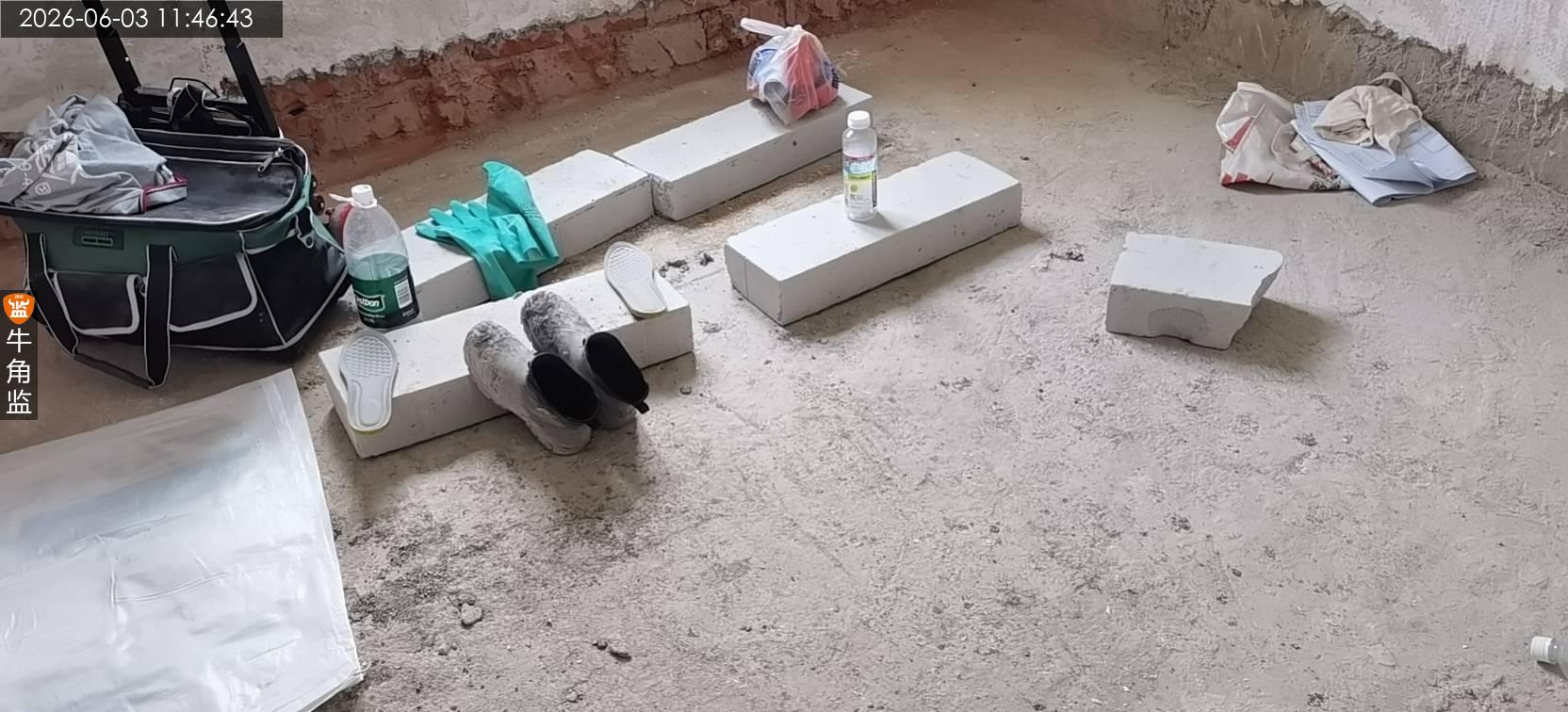

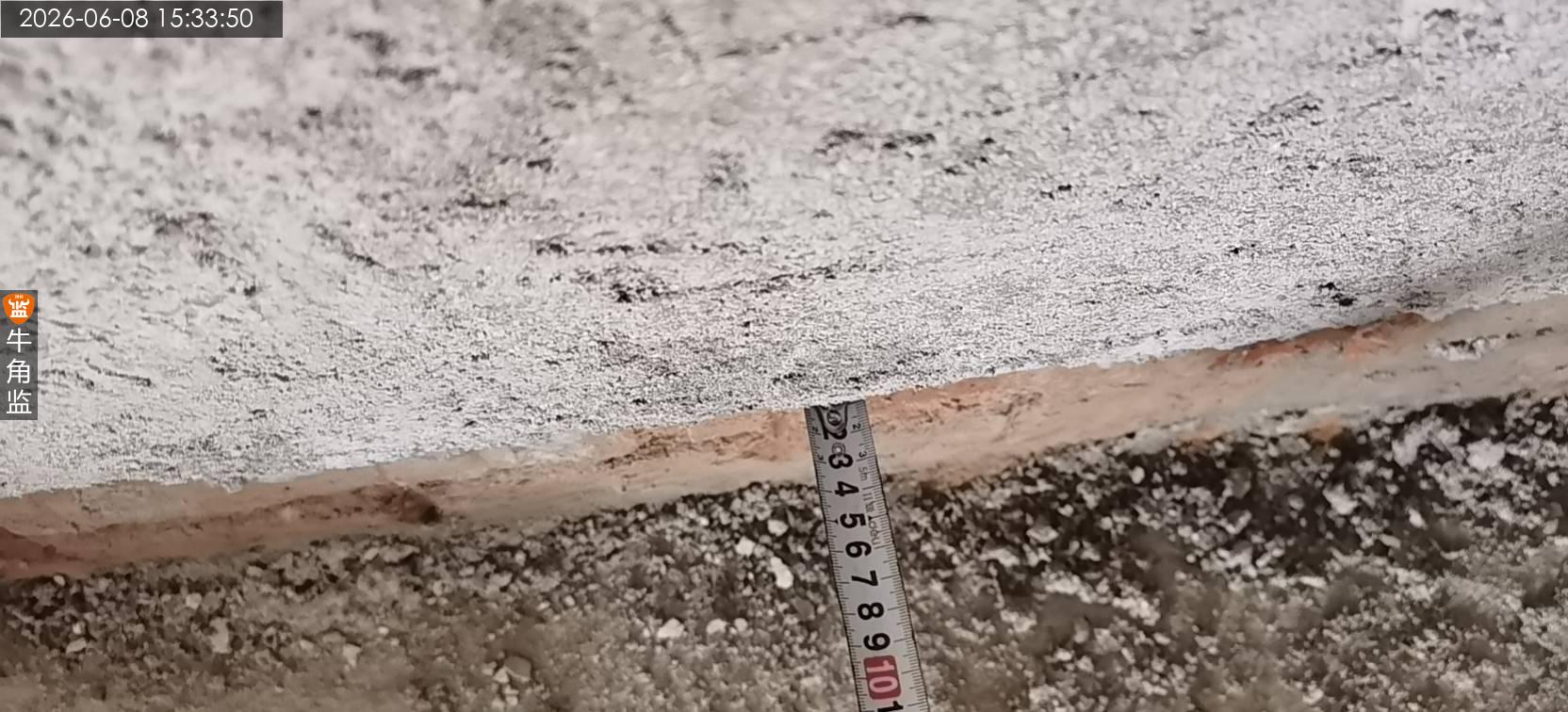

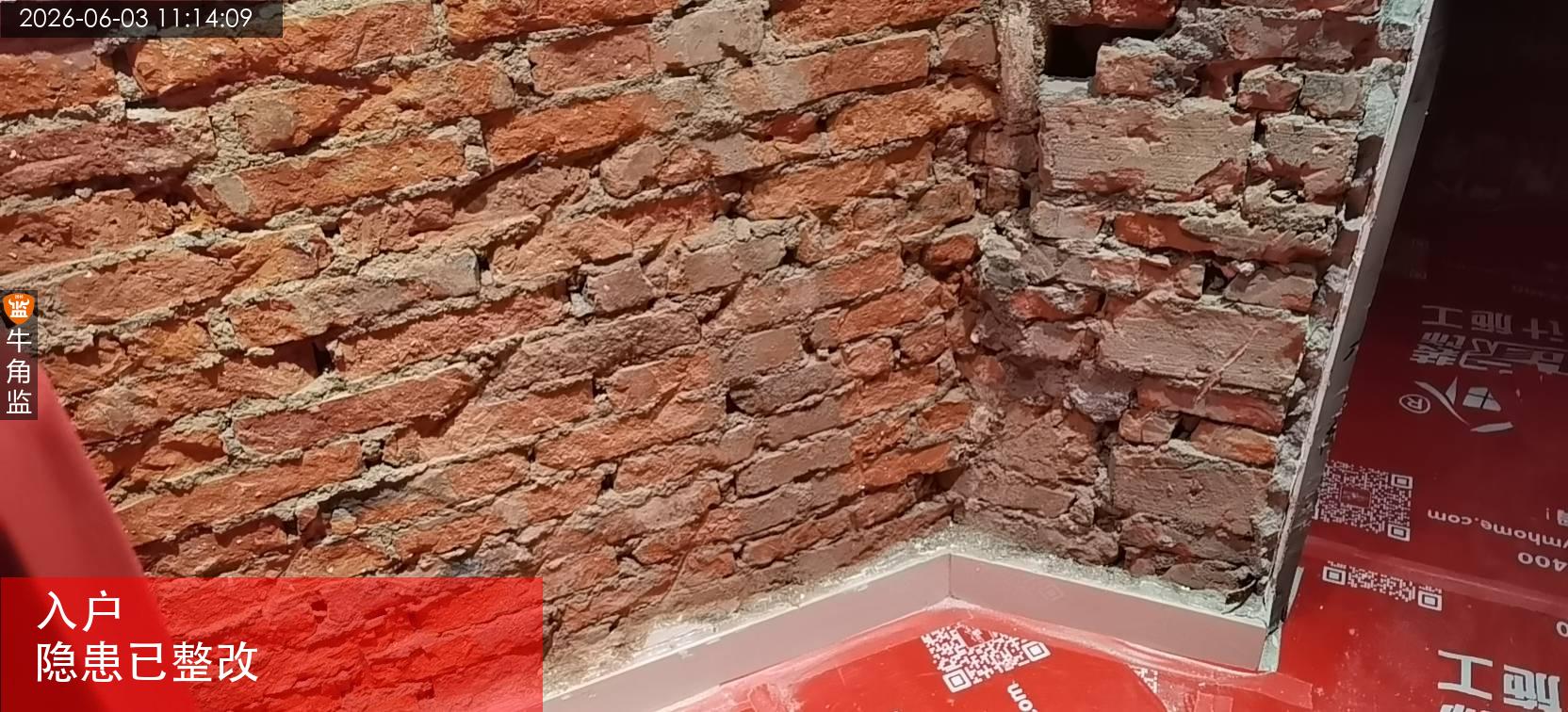

现场检查是砌筑阶段,本次检查是砌墙 下次计划上门检查批荡 现场无人施工 本次检查砌筑材料合格 本次检查发现的问题 1、砌筑墙体的灰缝出现假缝、透明缝现象,会影响墙体的牢固程度,需填充灰缝,要求竖缝100%饱满度。 2、检查卫生间新砌墙体厚度不足12cm,不符合常规墙体厚度,后期禁止挂重物的用途,安装类找厂家确认是否可以安装,否则严禁挂墙。 后续注意事项 水泥沙配比控制在1:2.5/3,降低开裂,起砂风险; 同时批荡初凝前开始洒水养护,降低空鼓、开裂风险。 抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。 承重墙、剪力墙、梁柱等混凝土面应先做甩浆拉毛处理,再进行抹灰找平。
2026-06-03

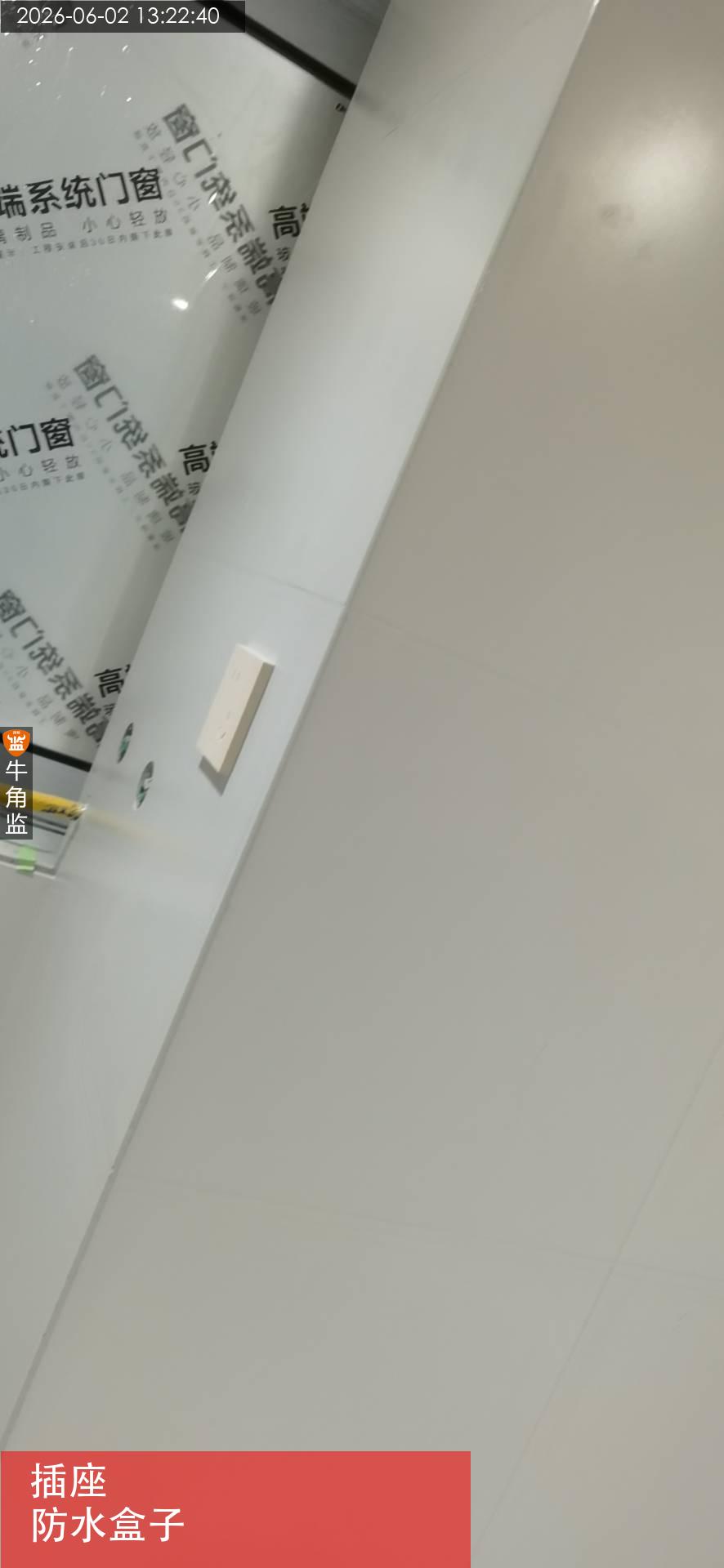

天河区伊********0528
设 计 师:未知
施工队长:石工
工地面积:75.00㎡
装修总价:0.00
本次评价:C
本次评语:

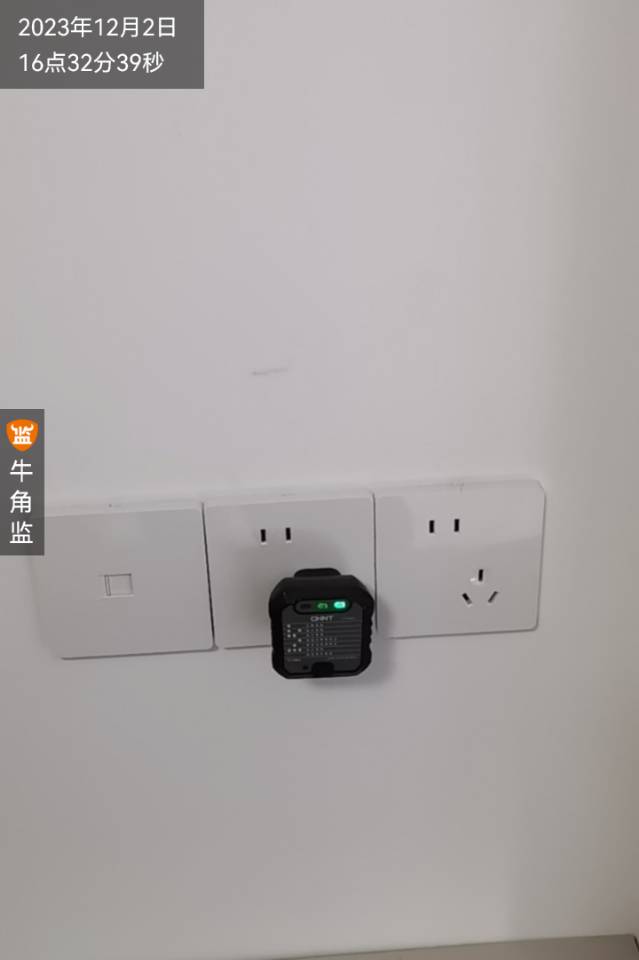

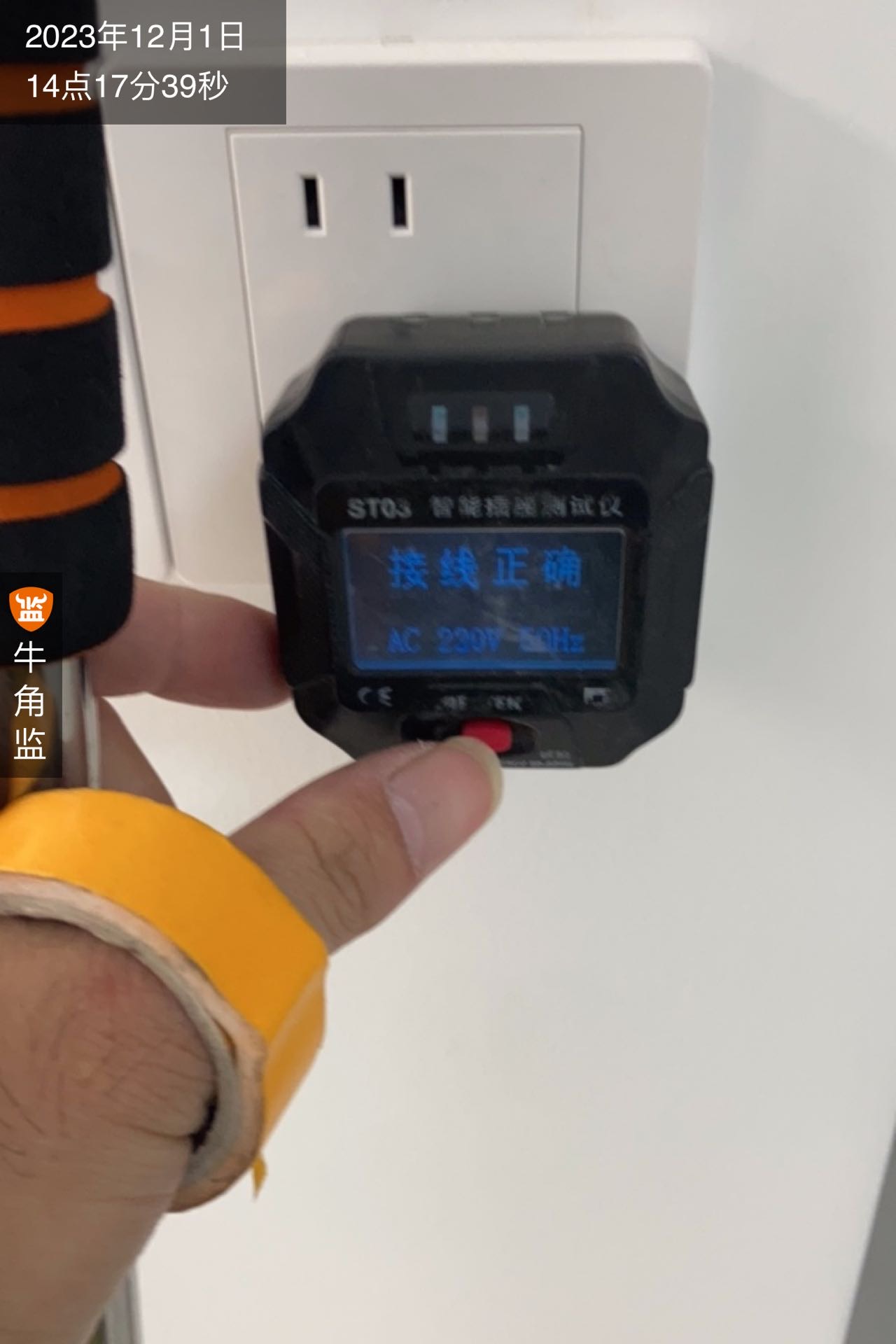

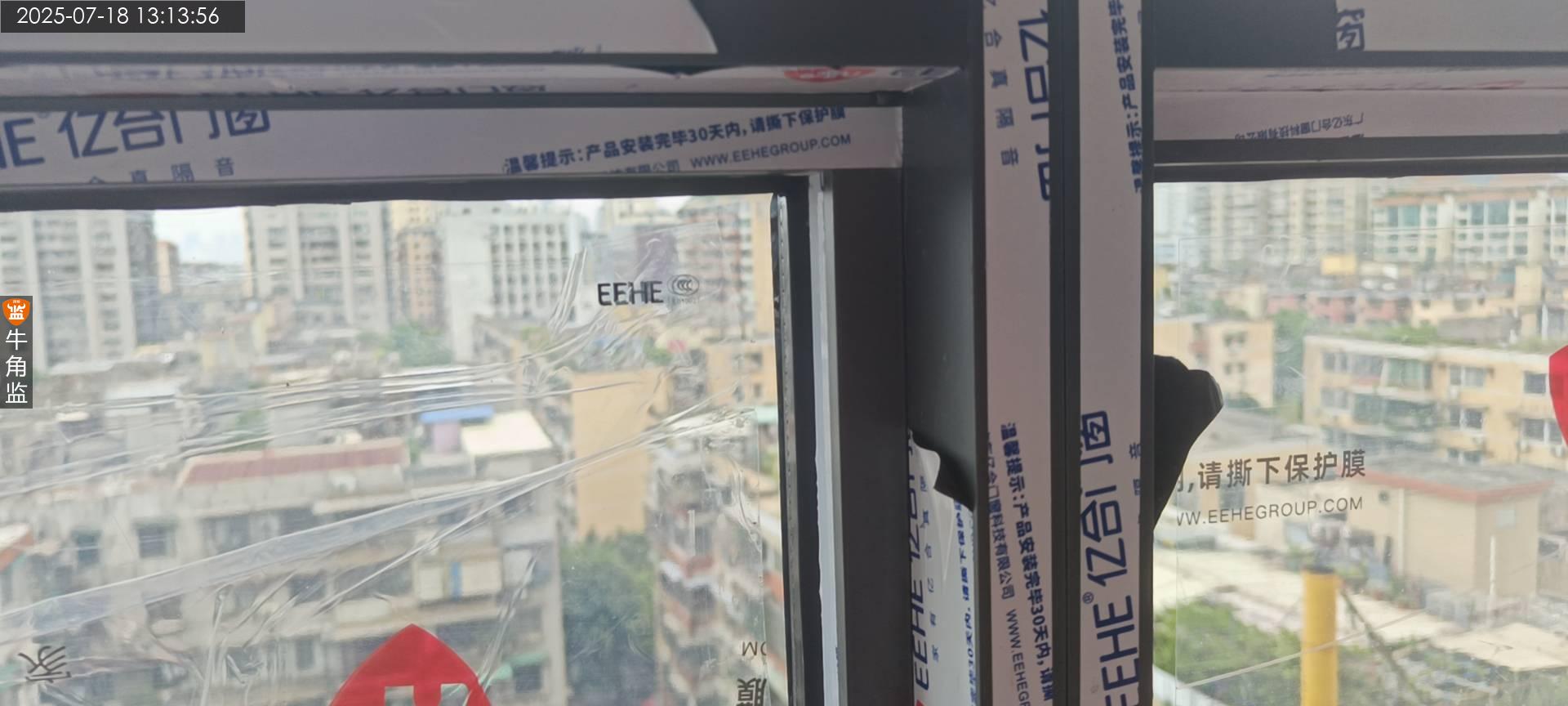

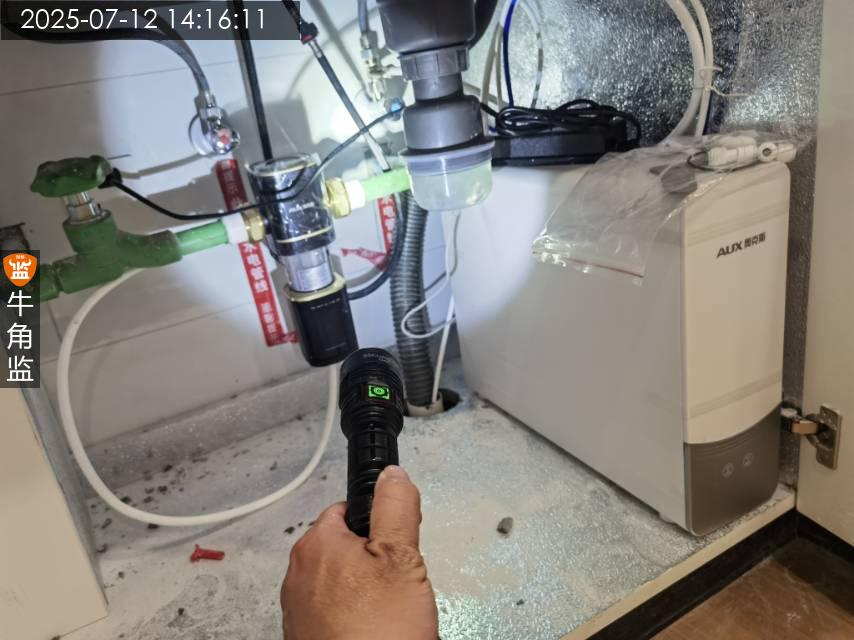

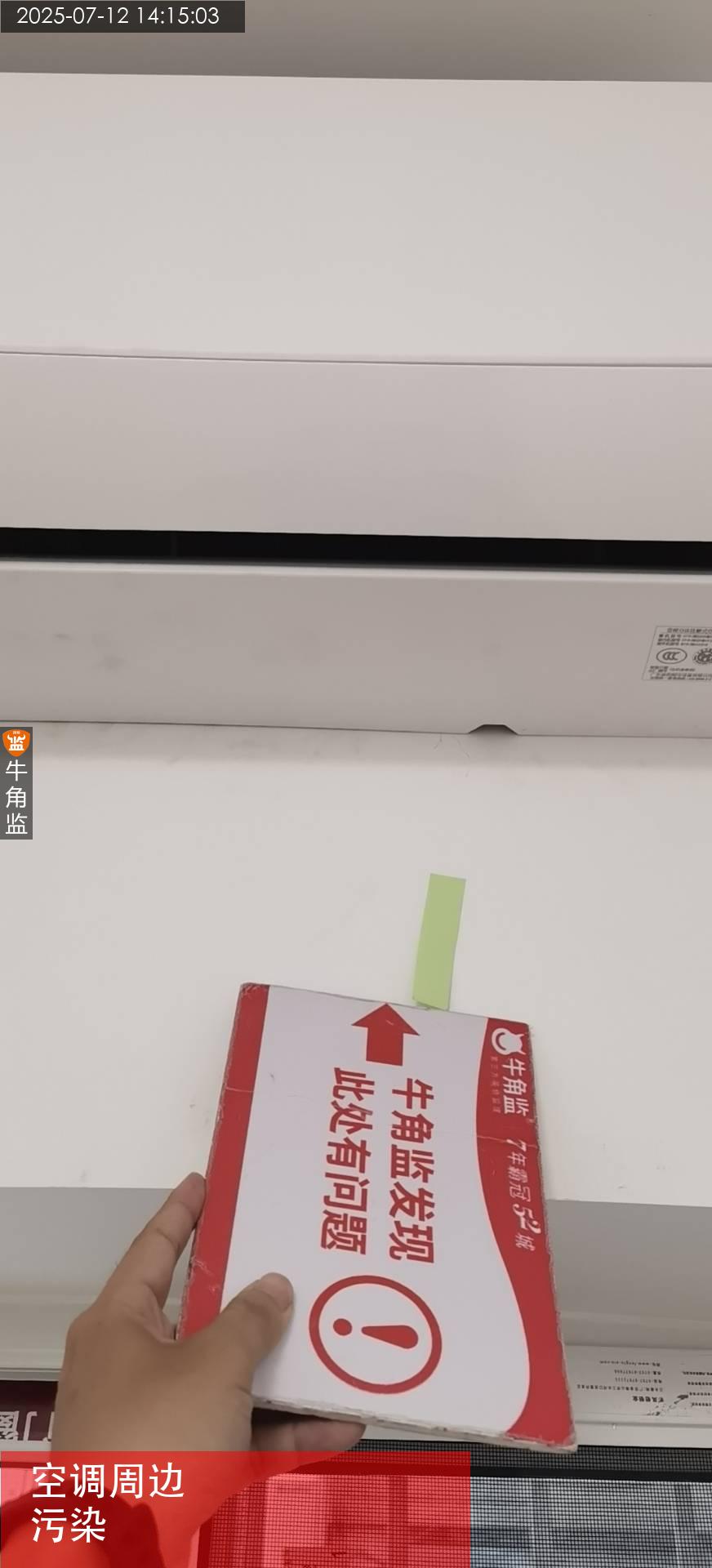

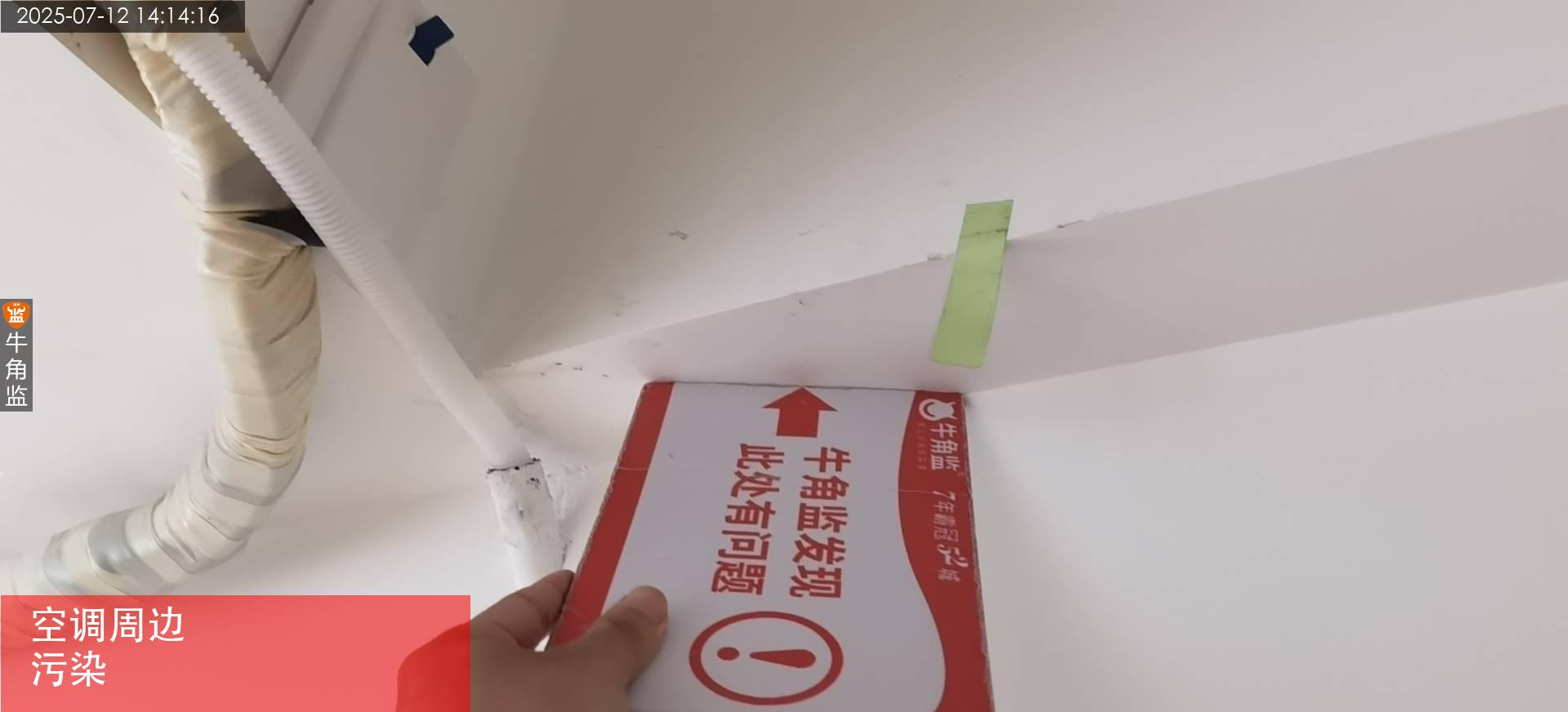

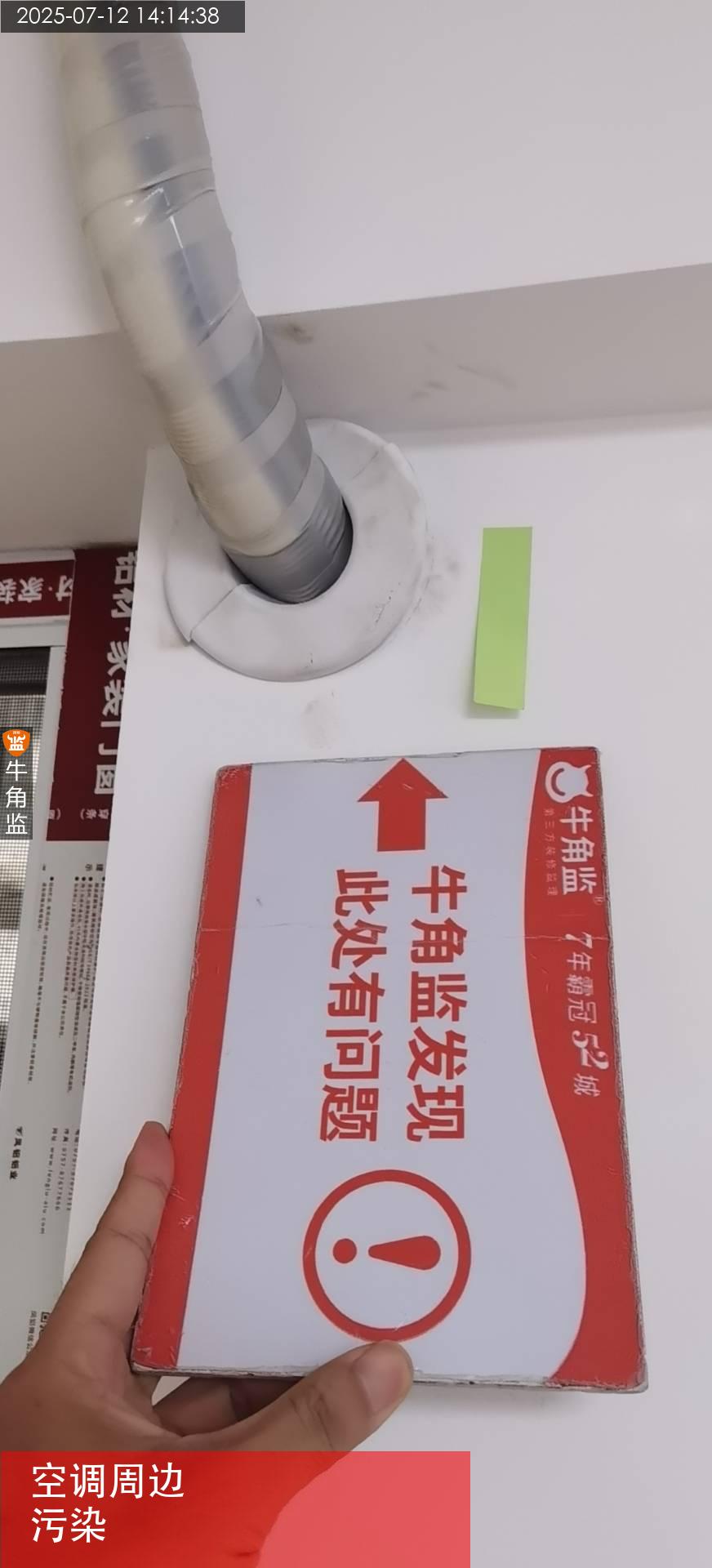

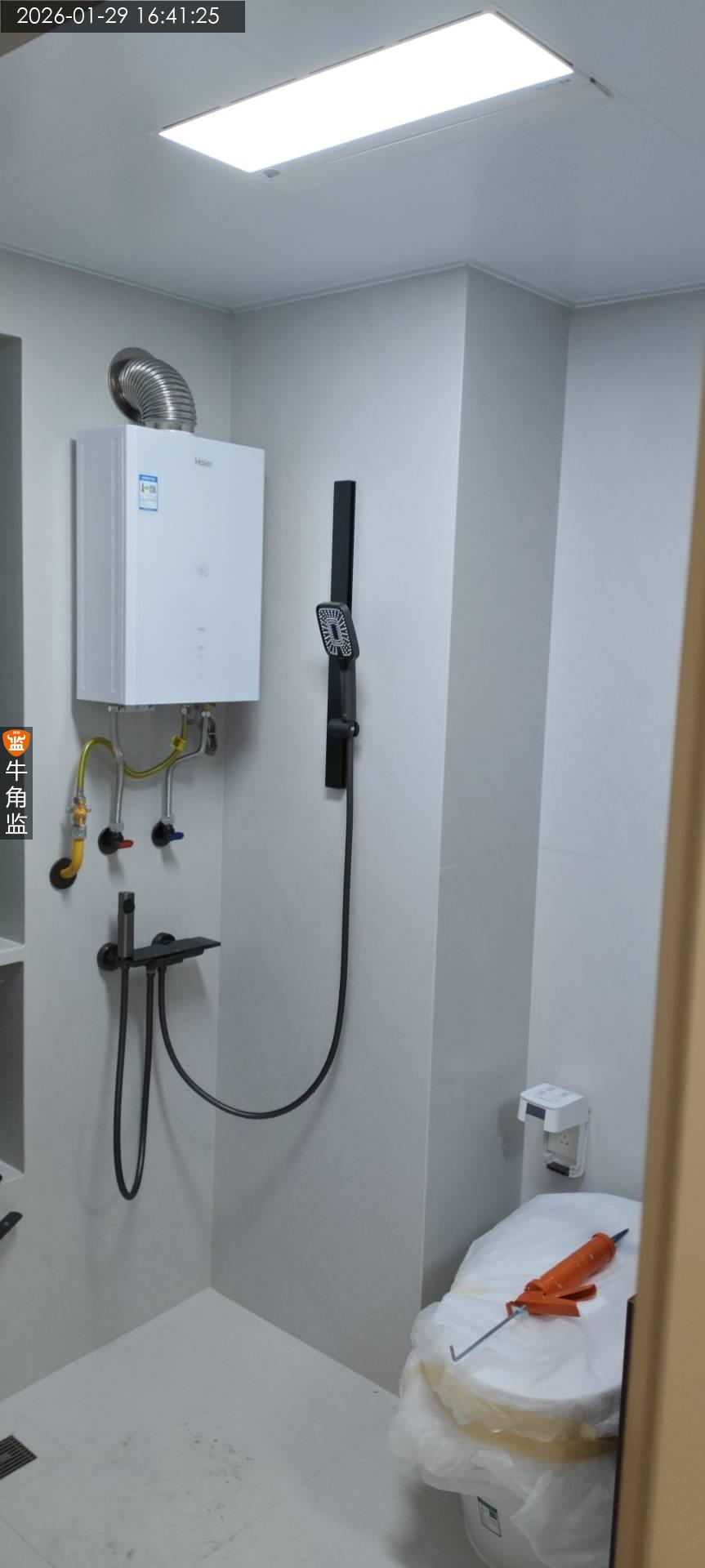

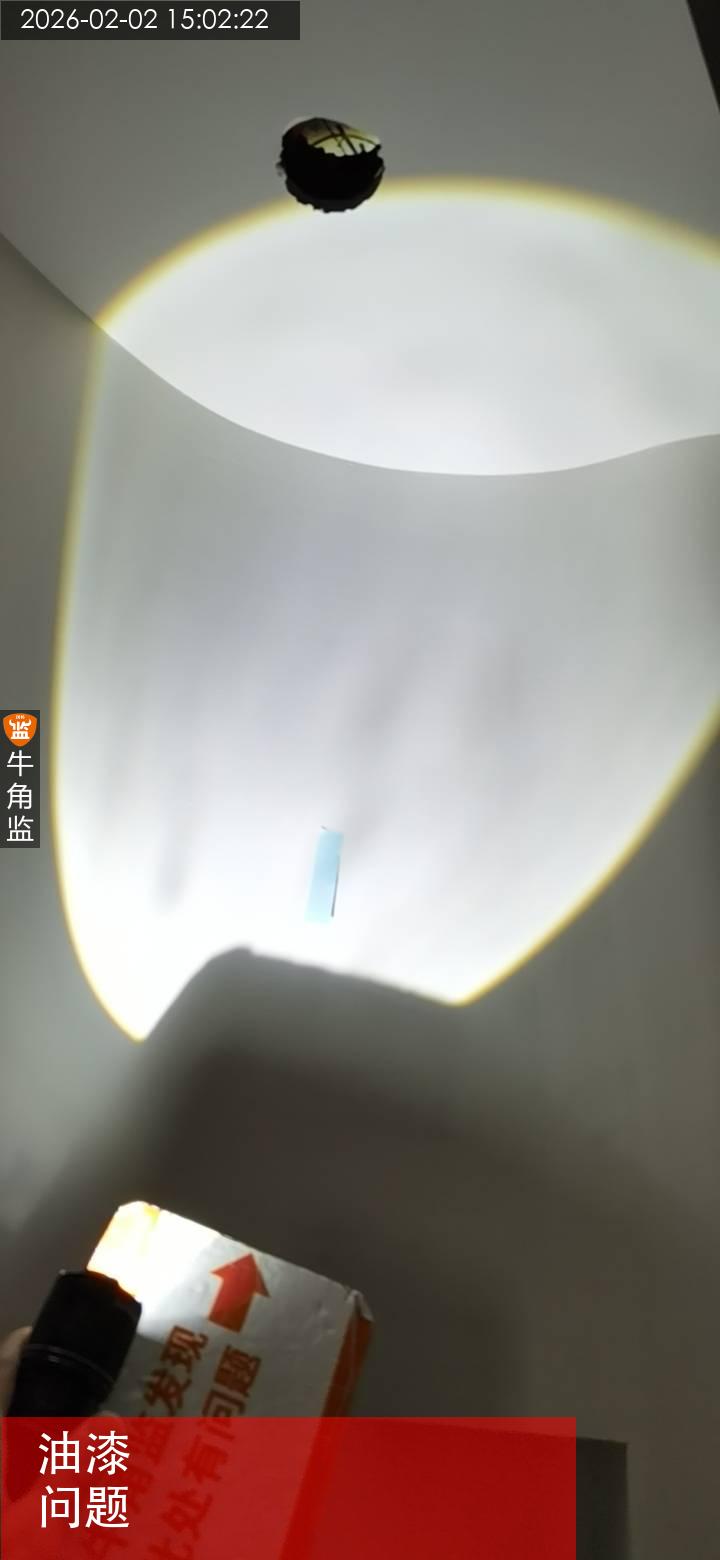

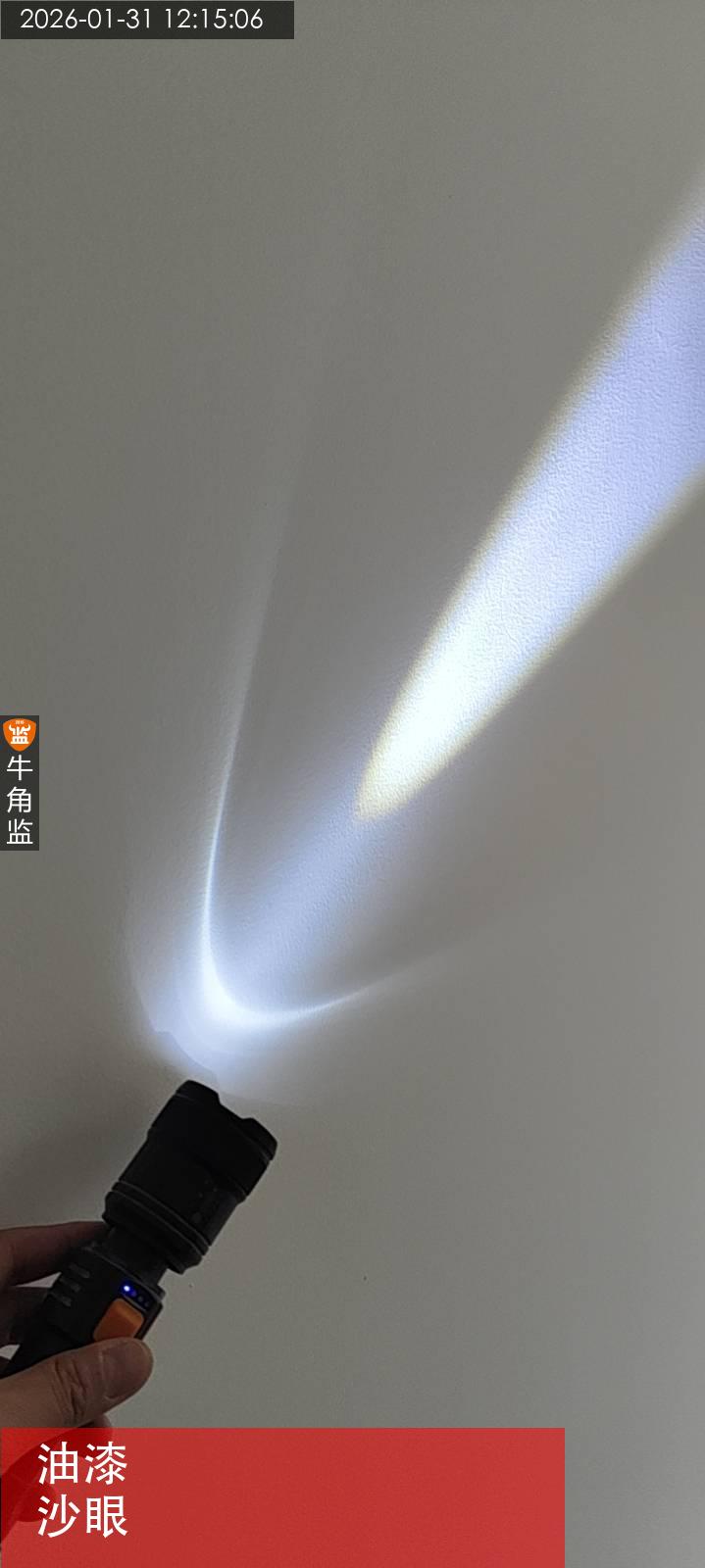

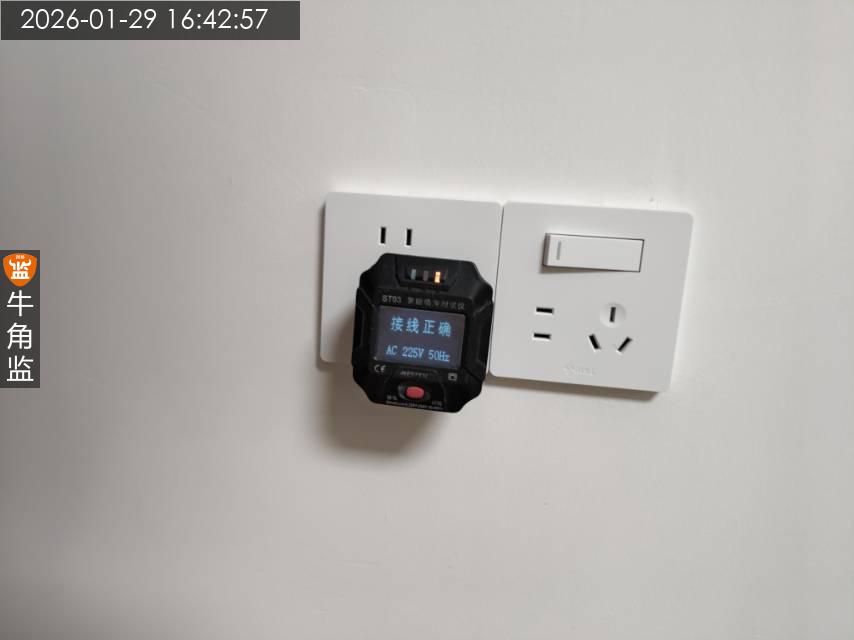

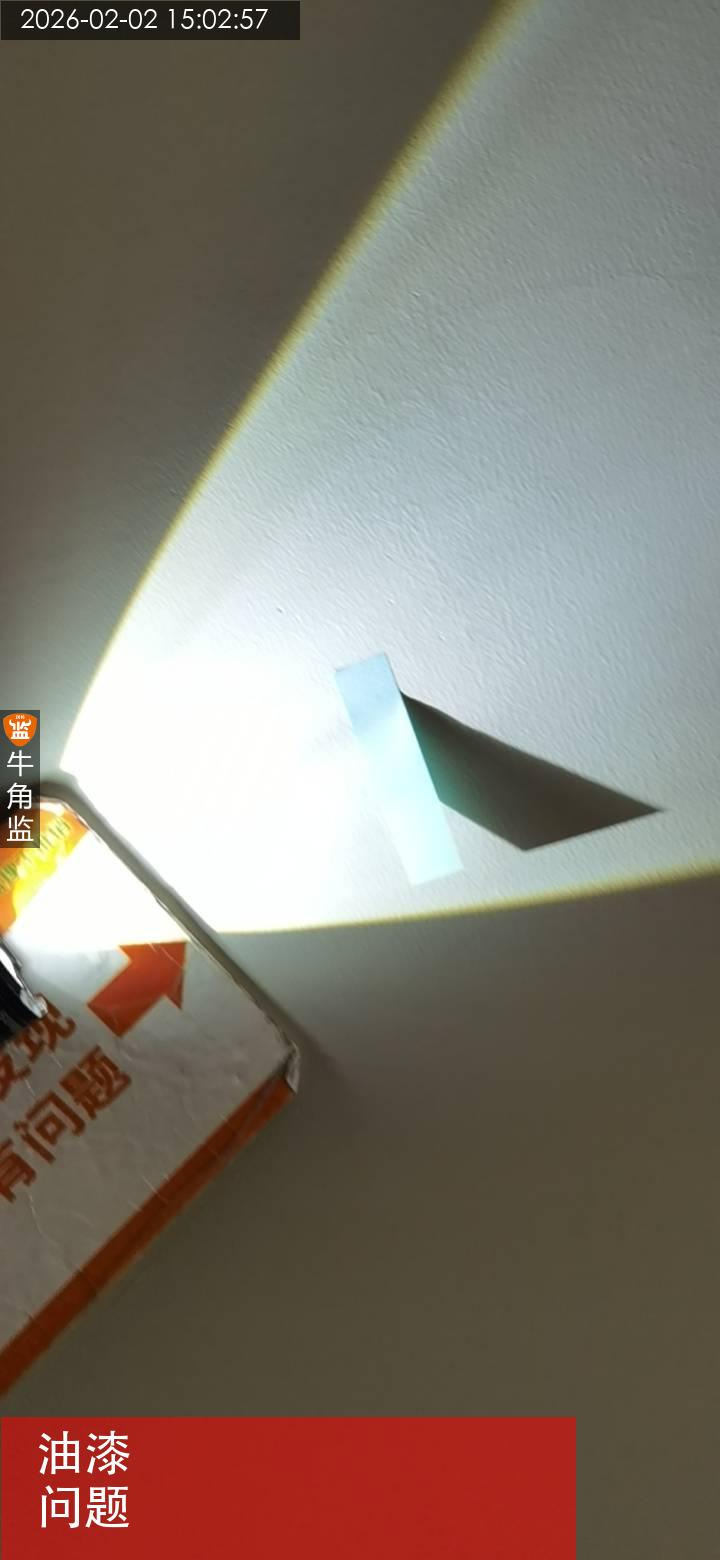

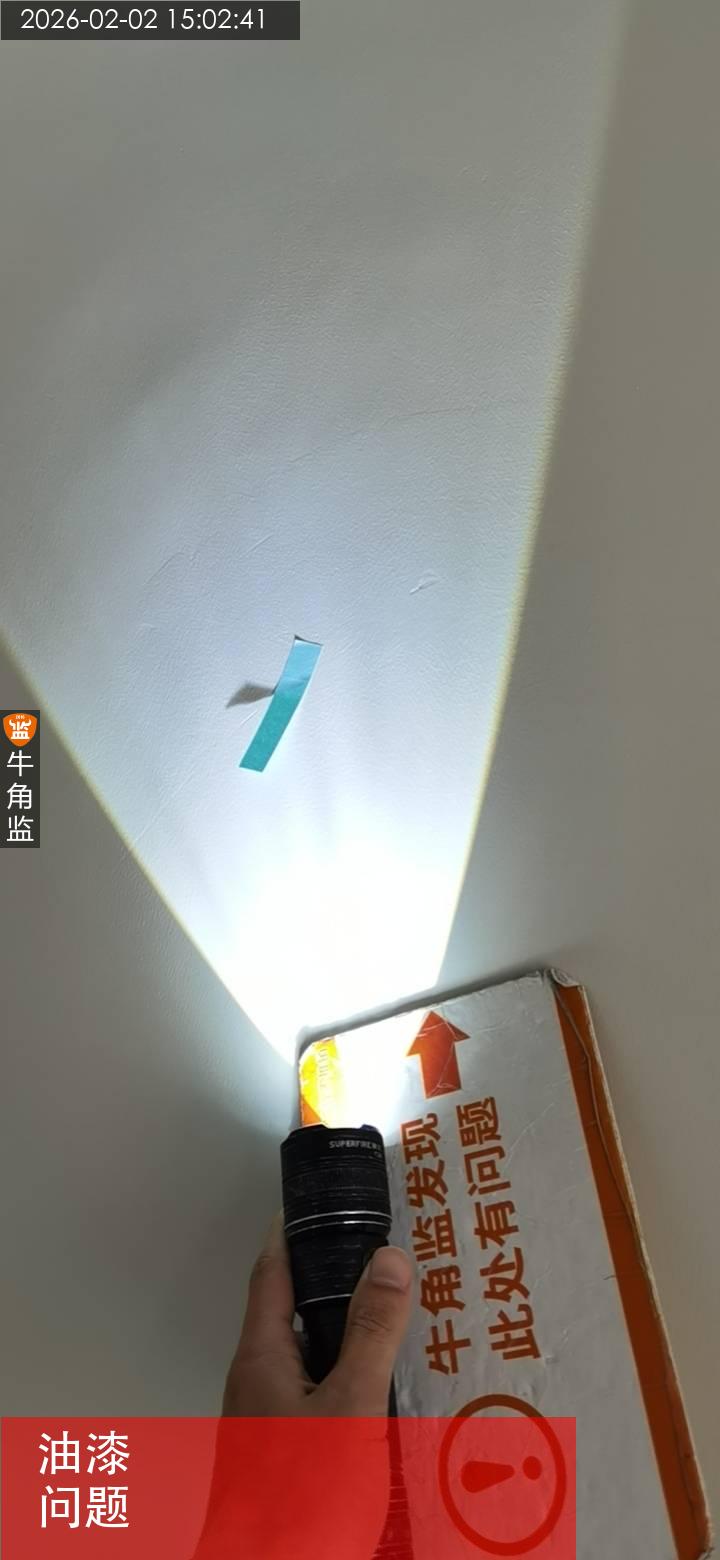

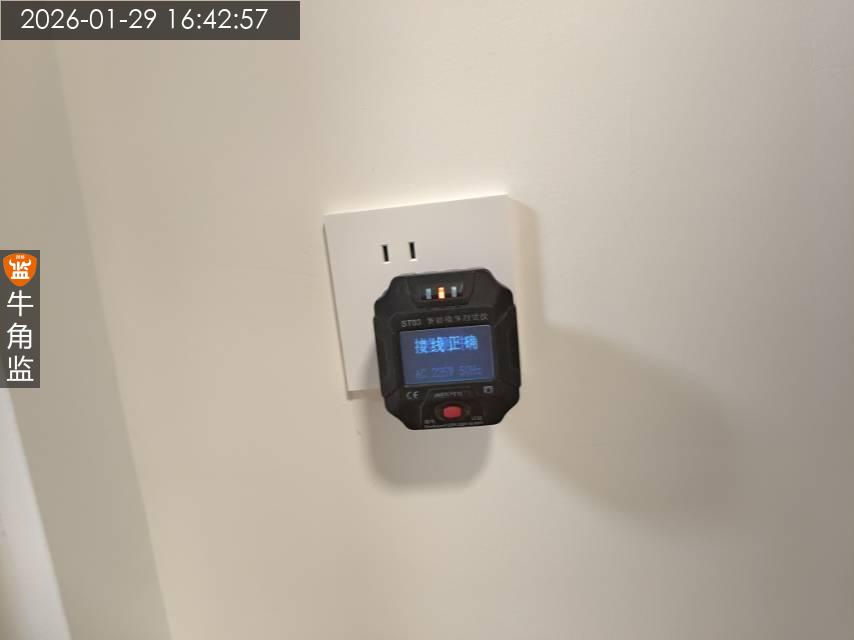

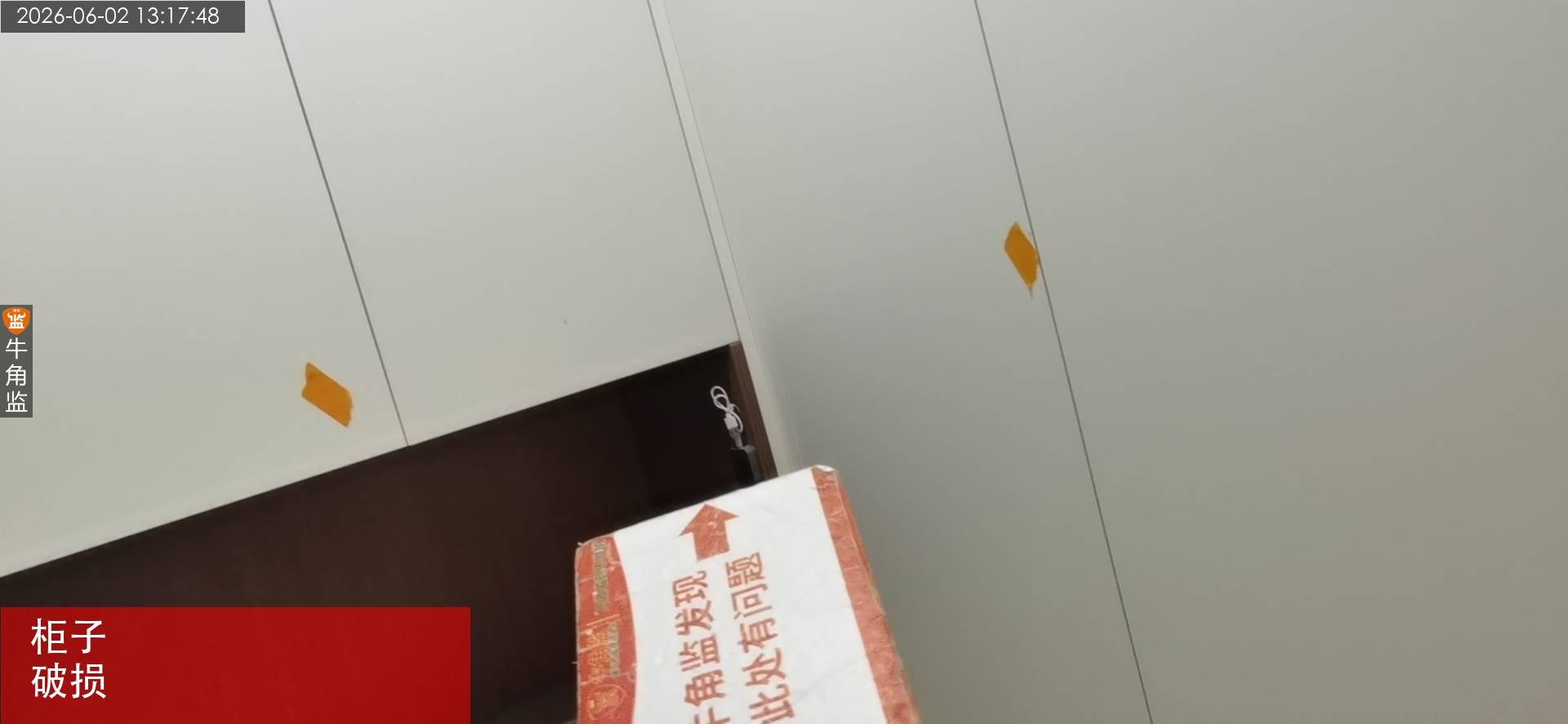

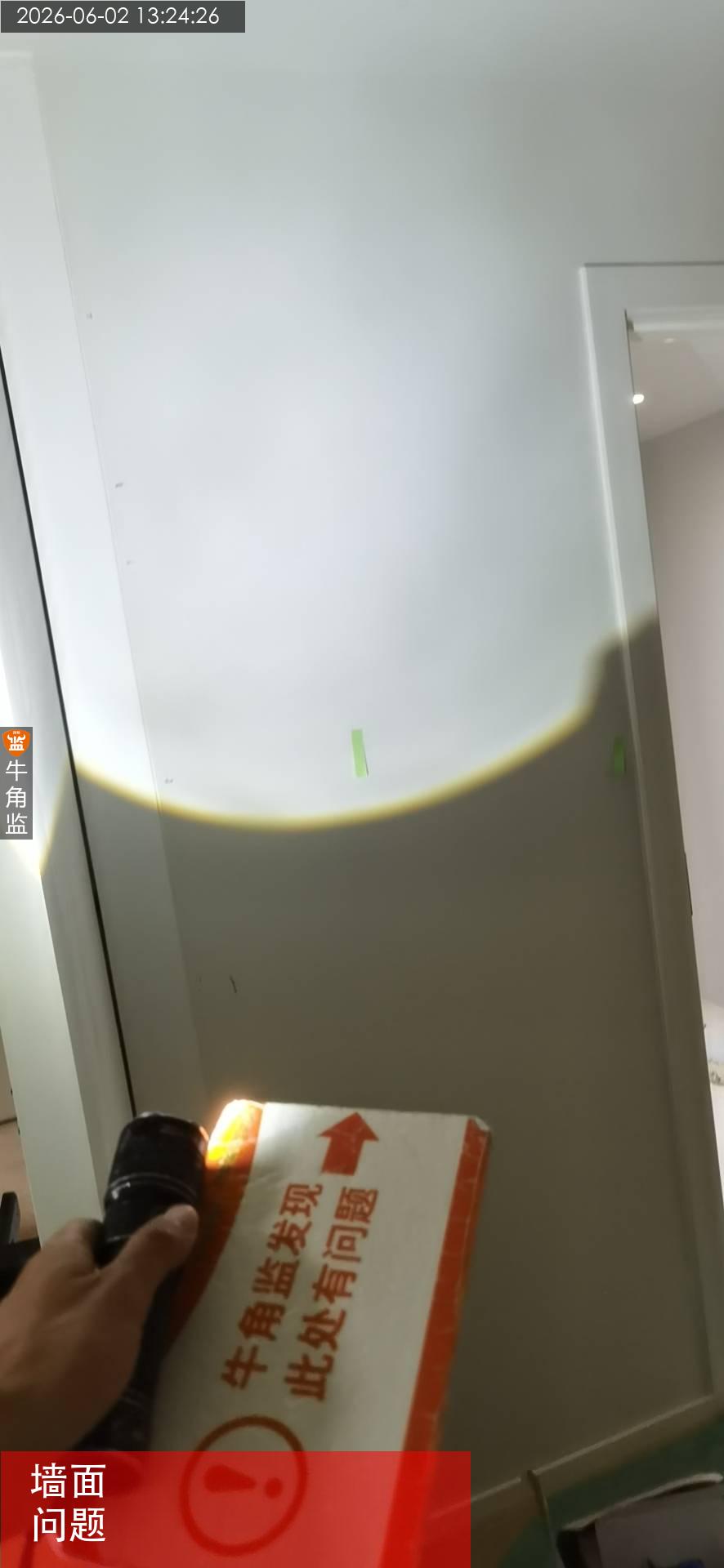

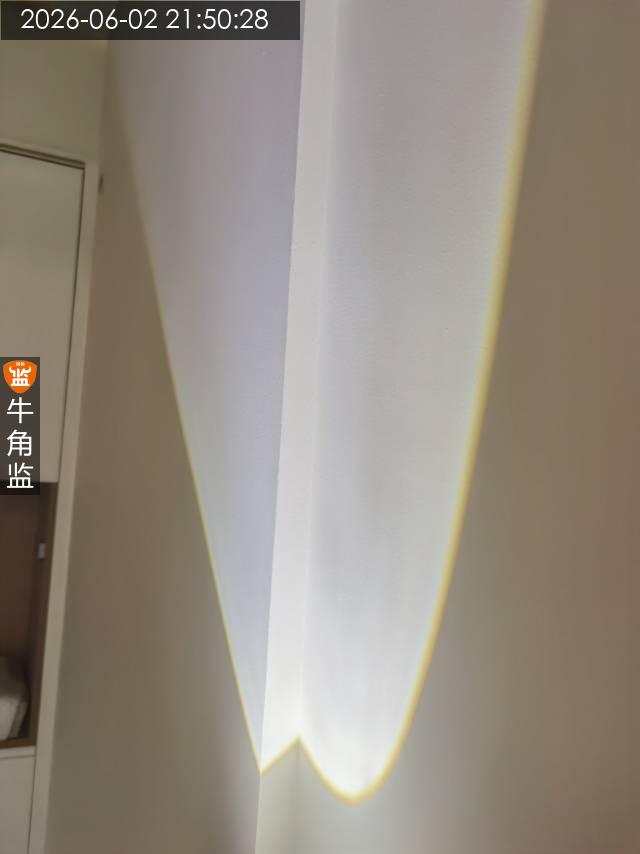

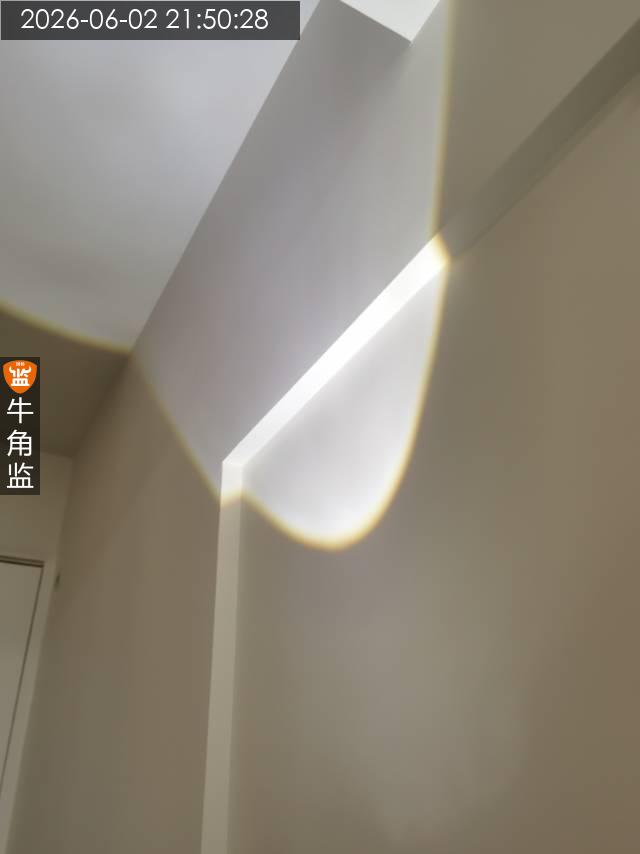

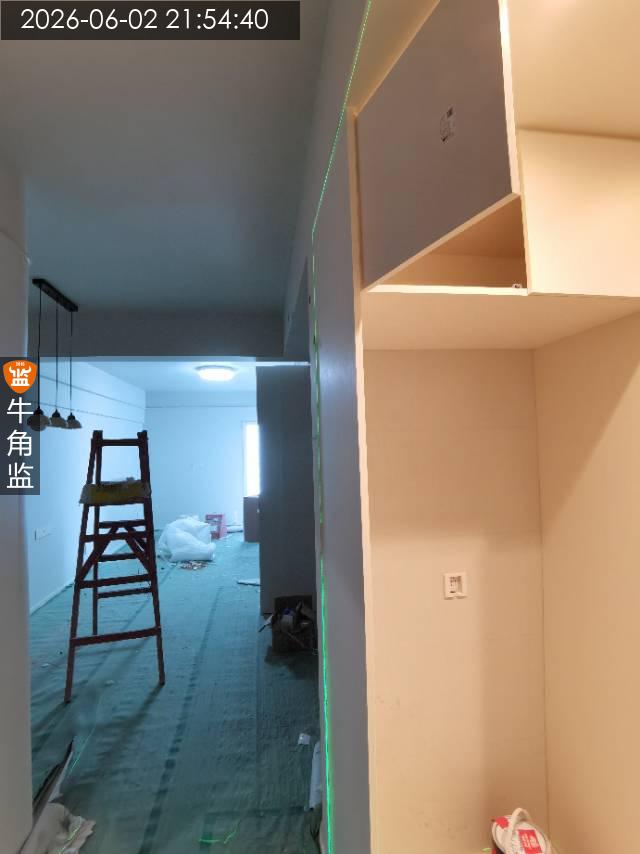

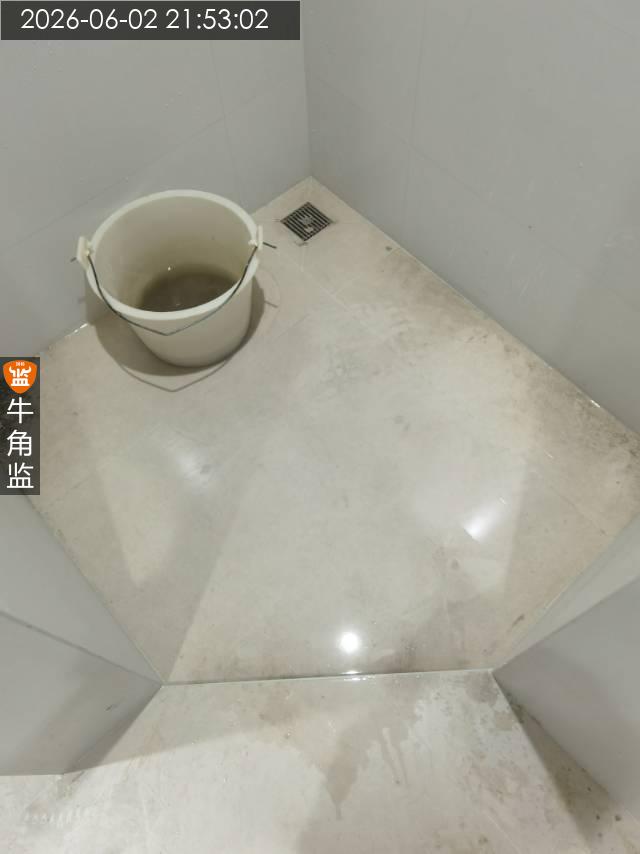

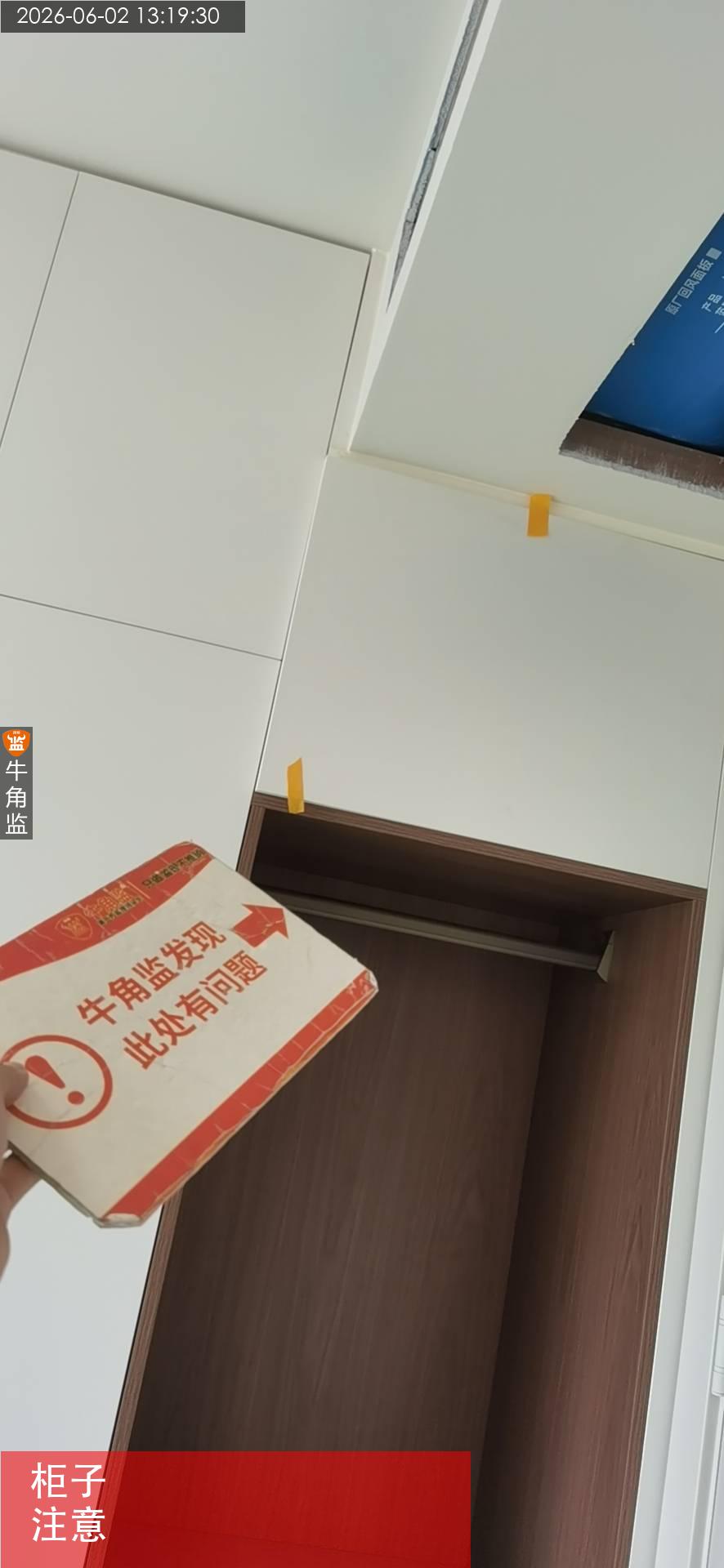

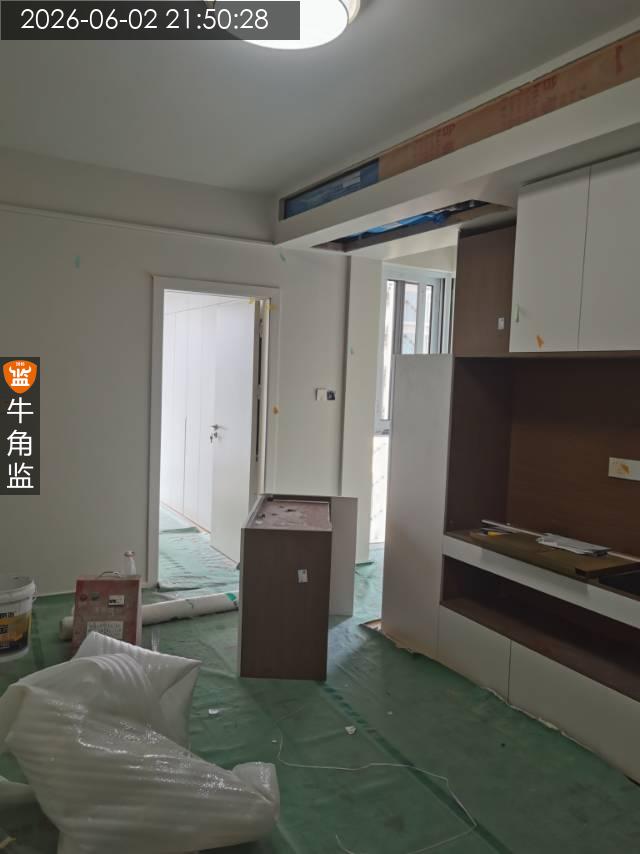

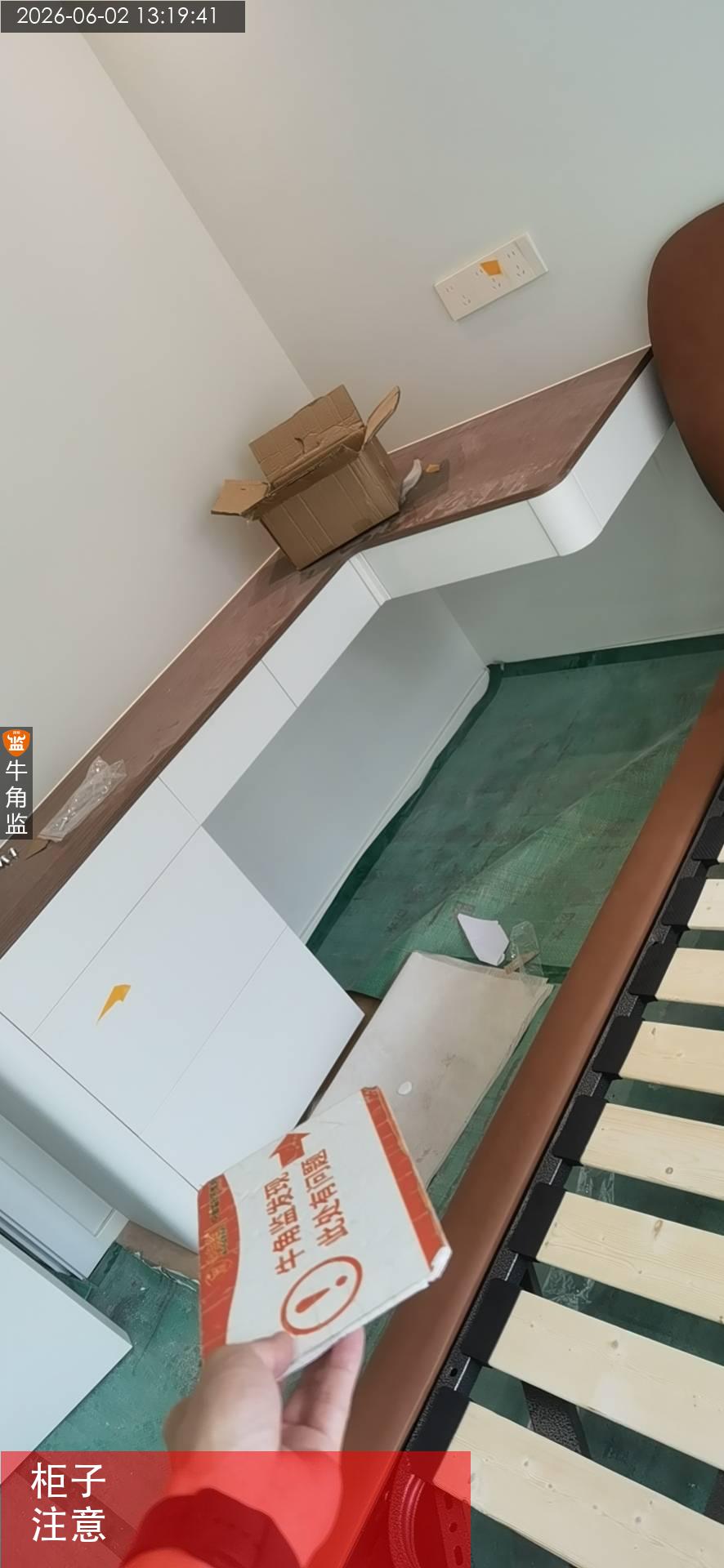

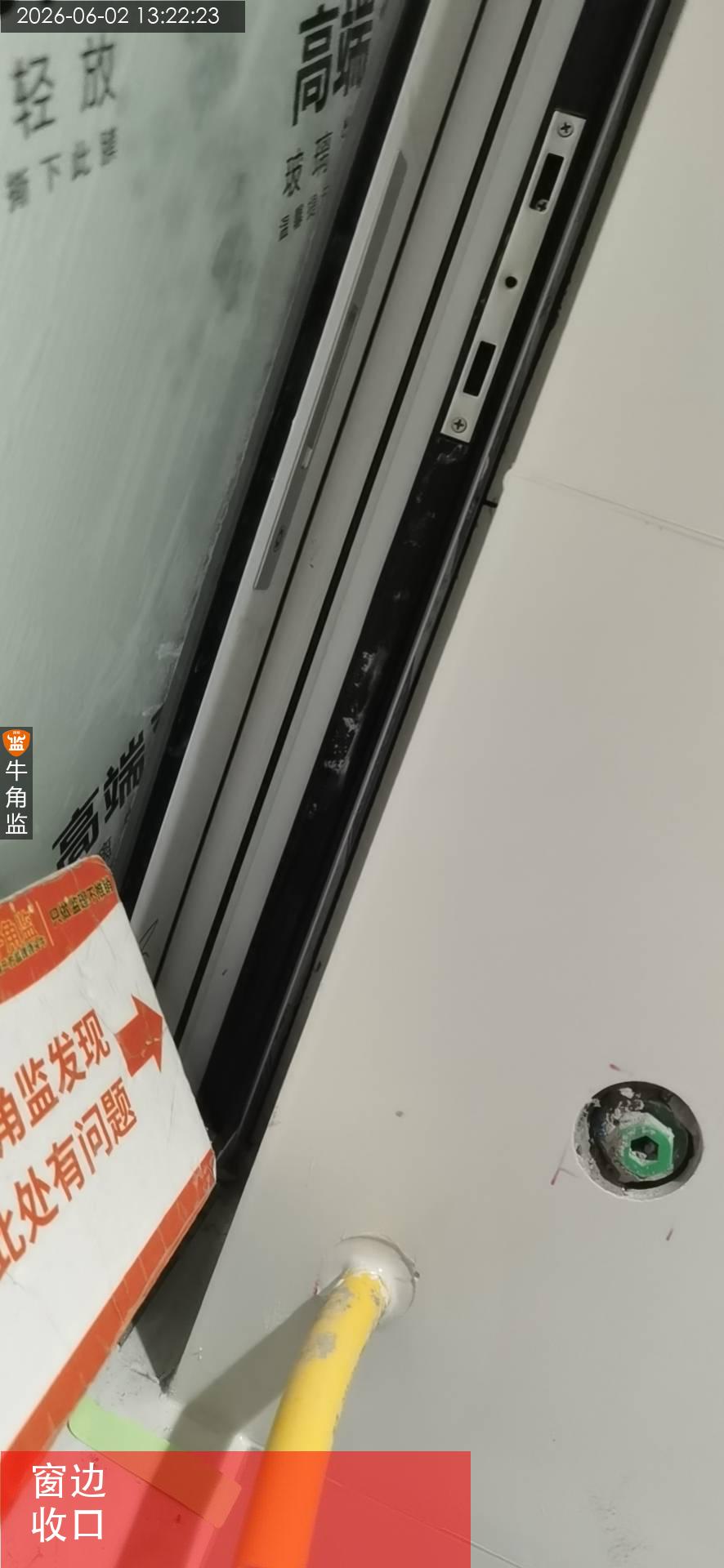

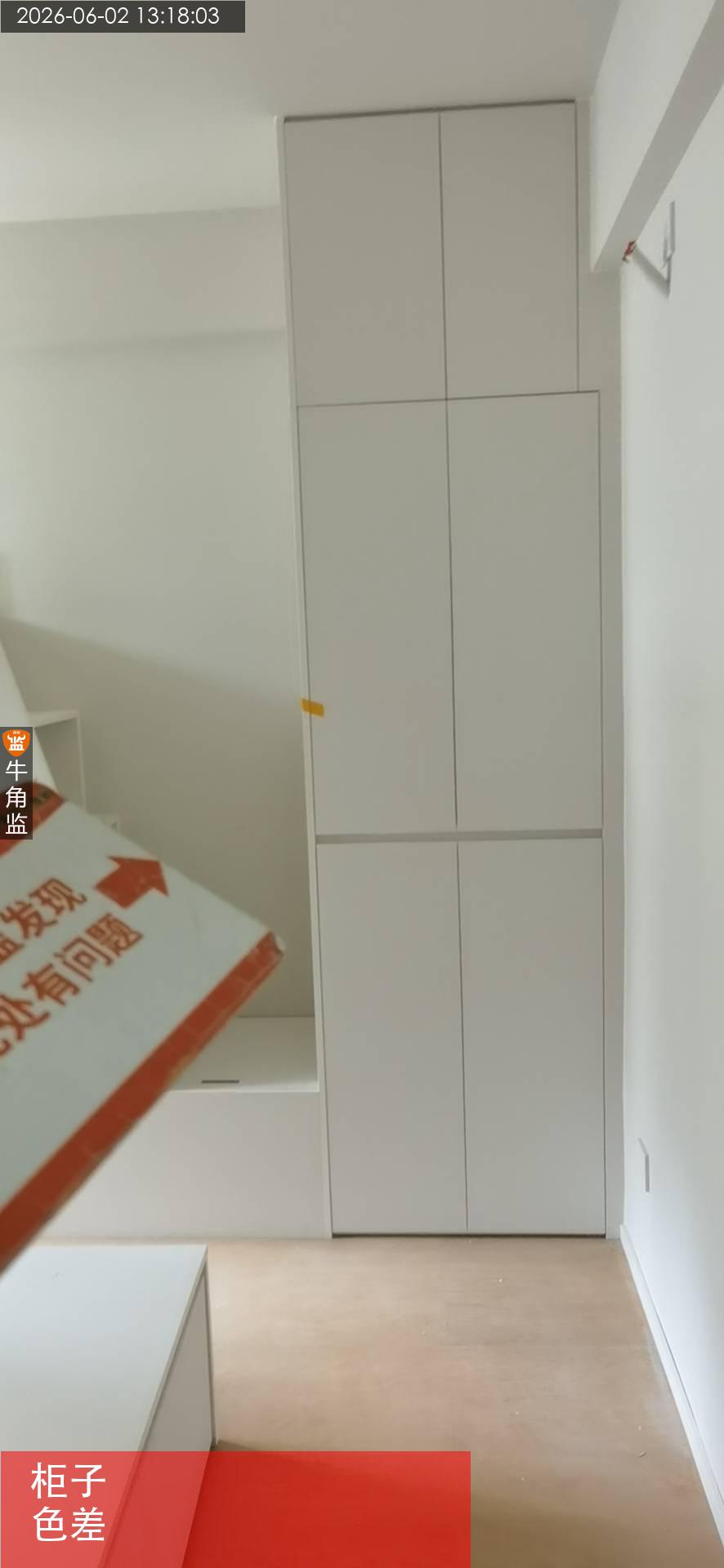

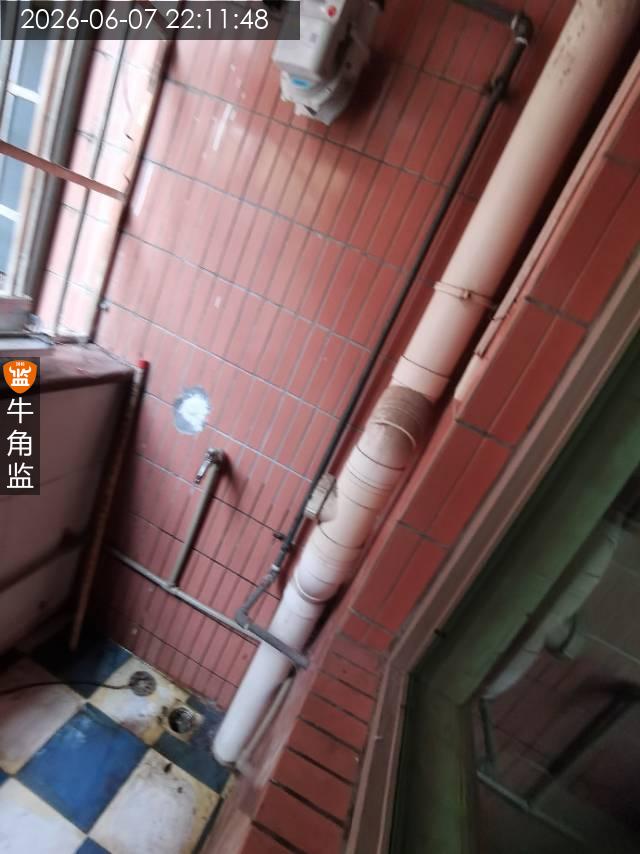

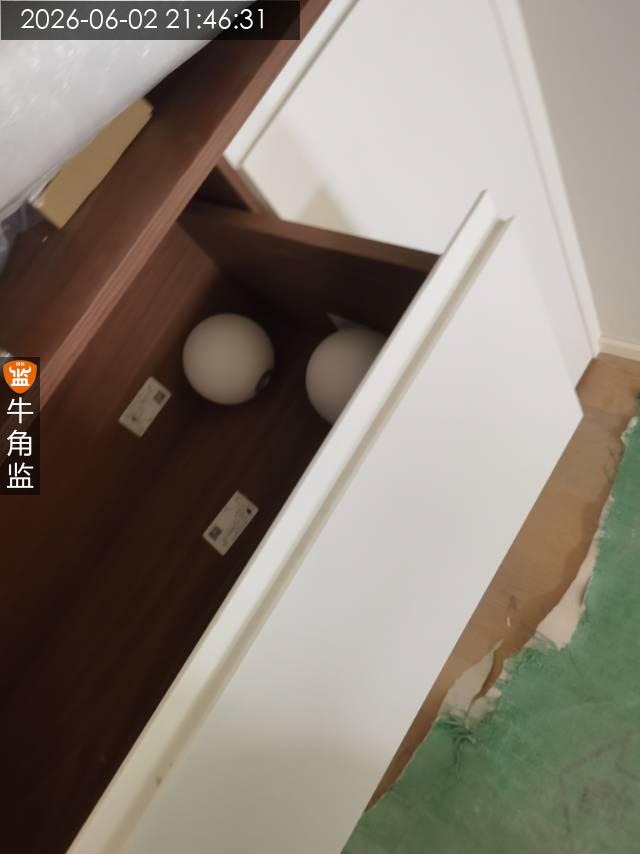

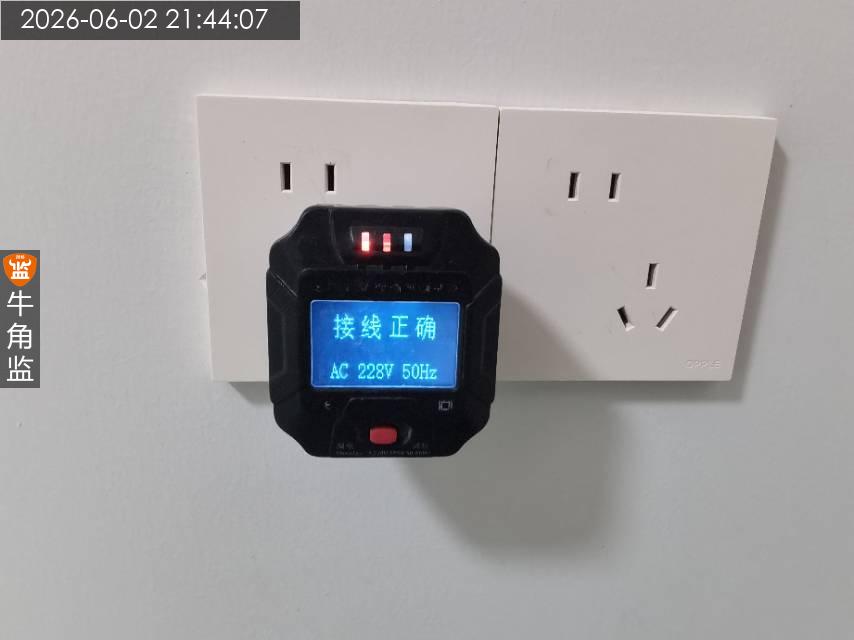

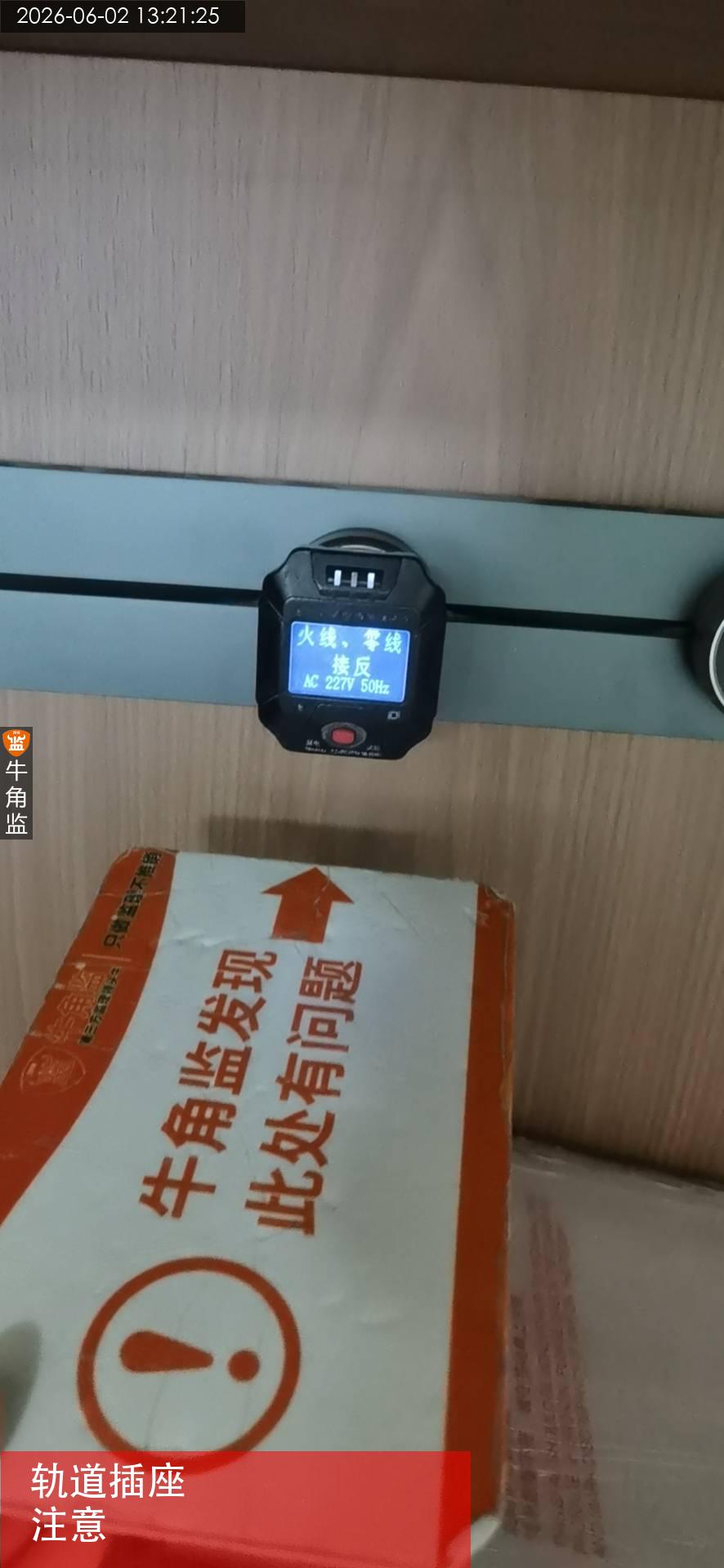

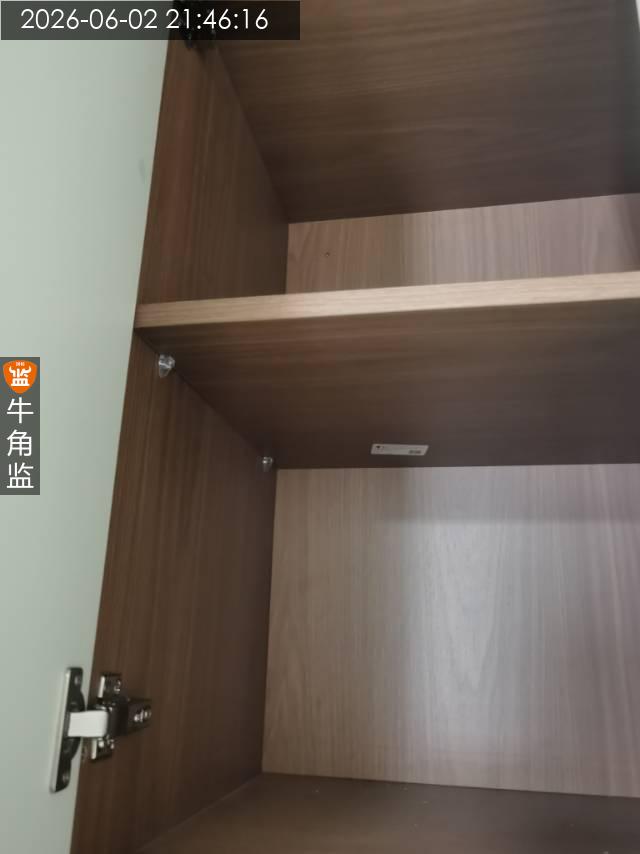

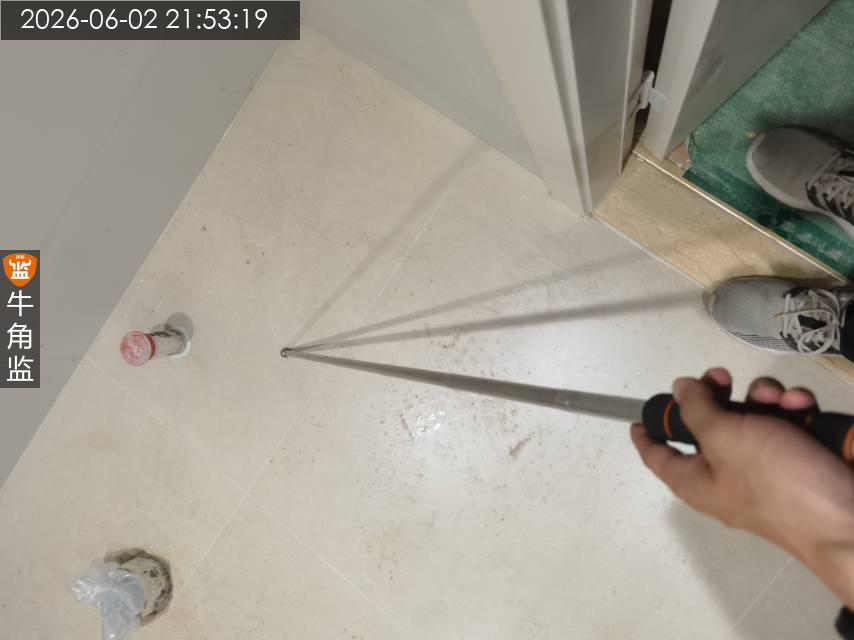

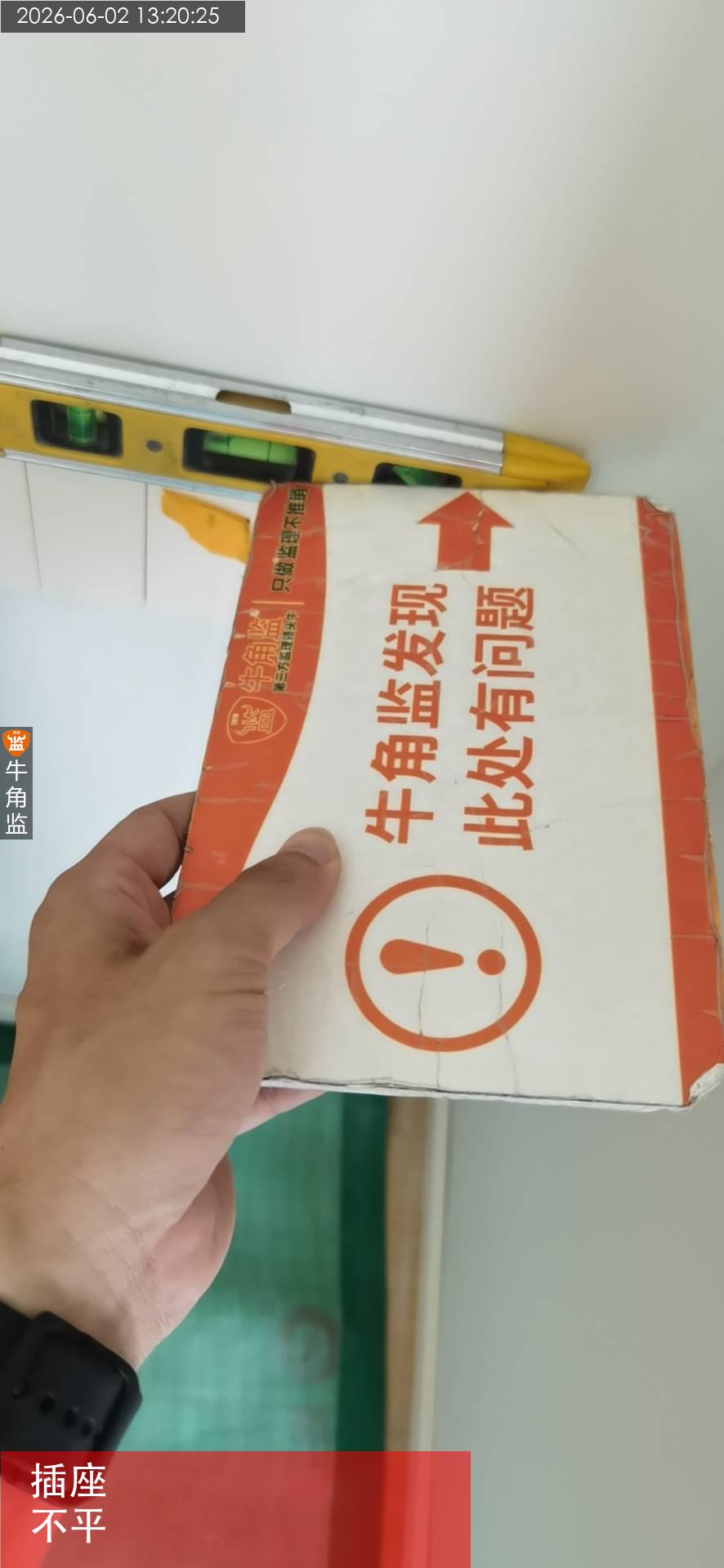

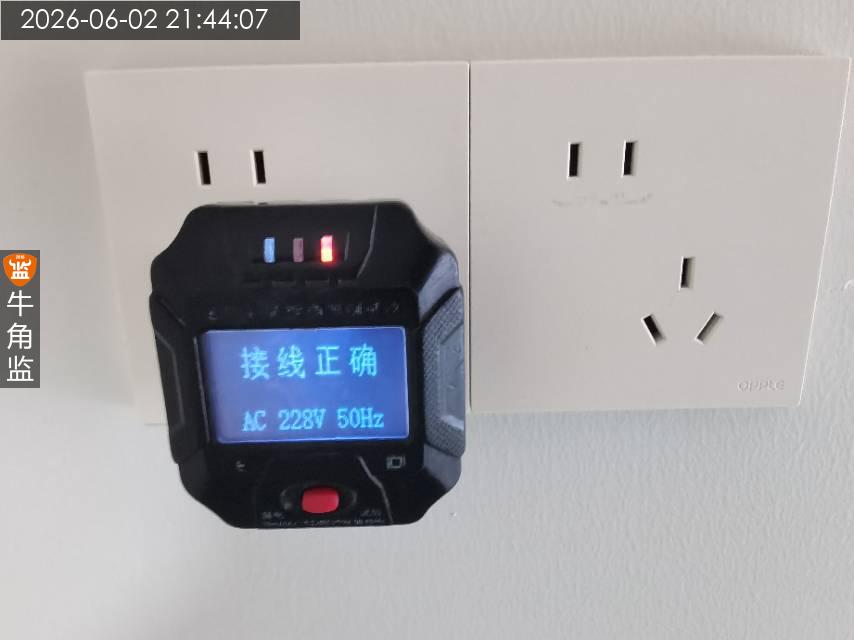

本次安装检查情况报告如下 本次检查内容及往期隐患整改情况 1、整体插座检查接线使用正常符合。 2、地砖空鼓检查正常符合。 往期问题 问题注意处理。 本次发现问题,整改建议以及问题 1、轨道插座火零线接反。房间客厅插座有些不平明显。 ;整改建议:需要统一调整处理。 2、冰箱柜子板有些变形的问题。玄关柜子柜门有些破损。次卧柜板有些颜色不同以及主卧也有。主卧柜门磨蹭。客厅柜子门槛缺螺丝。;整改建议:需要统一调整安装处理。 3、油漆存在有些开裂以及多磕破局部不平的问题。 ;整改建议:需要修补腻子油漆修复处理。踢脚线门边缝隙注意收边收口处理。 4、阳台灯具不直需要调整安装。卫生间窗边缝隙注意收边收口处理。淋湿区插座注意添加防水盒子,建议做个防水插座。阳台排水管看下建议包隔音棉。窗户方通内部未打胶,框漆有些开裂。空调位置注意涂刷黑漆。 施工建议 墙面油漆破损、污染、裂缝,建议家具进场统一处理,家具进场局部会有破损刮花现象。

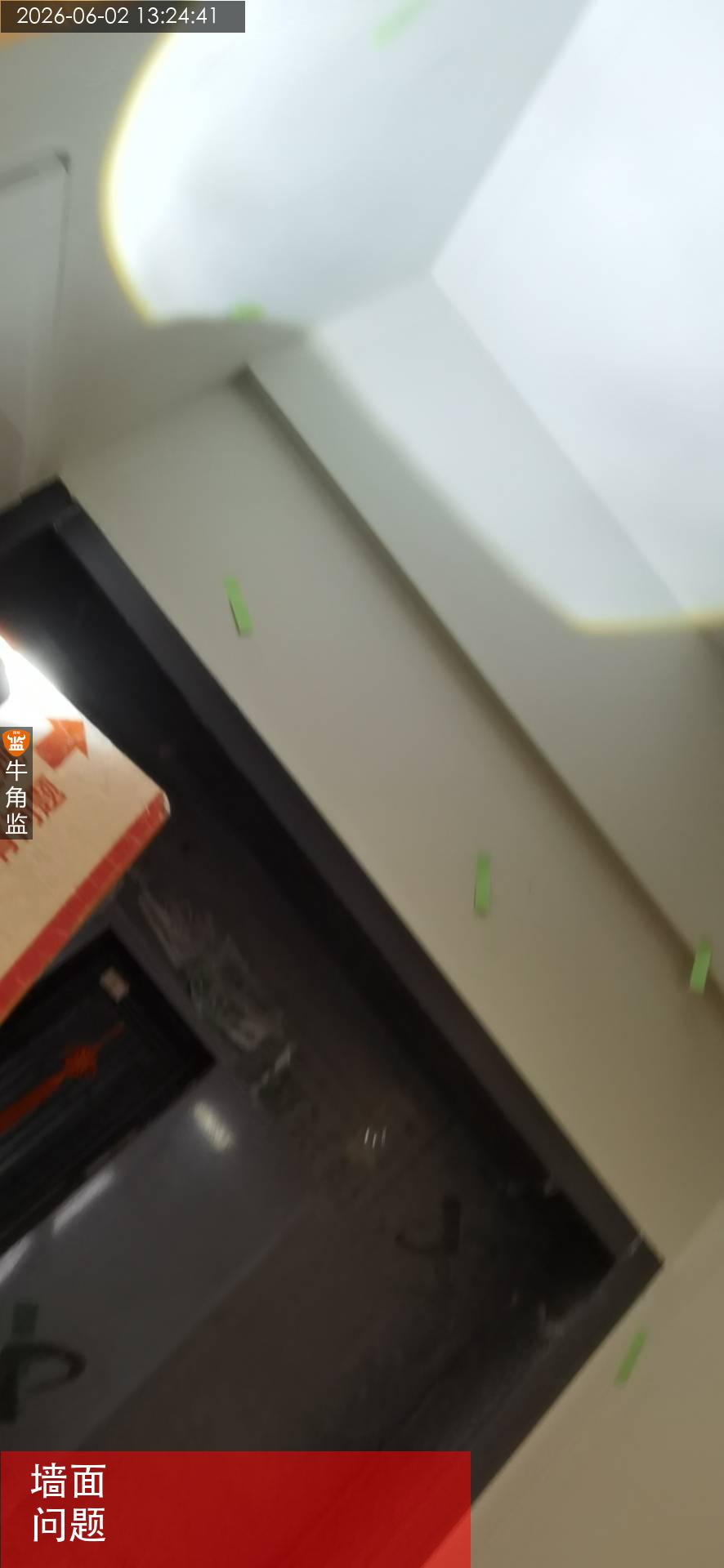

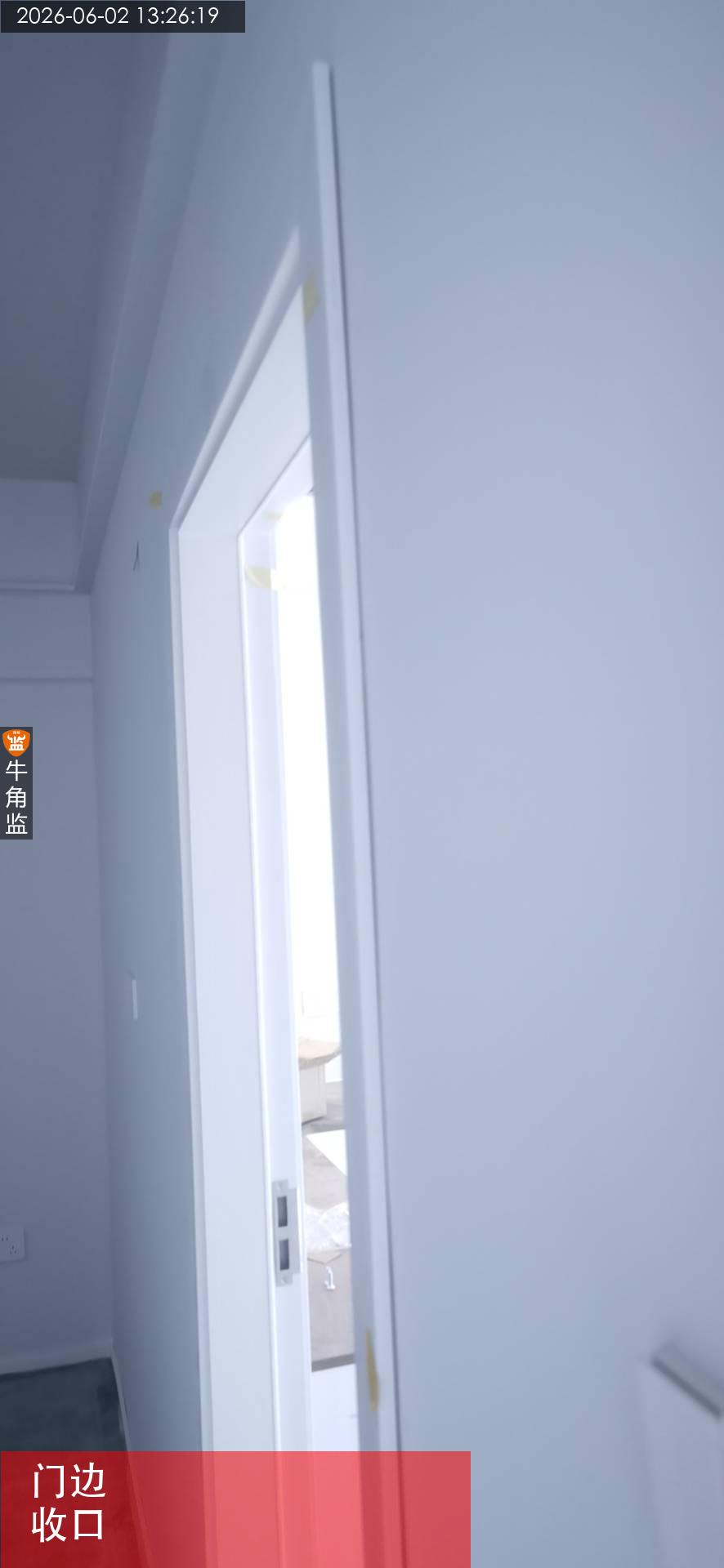

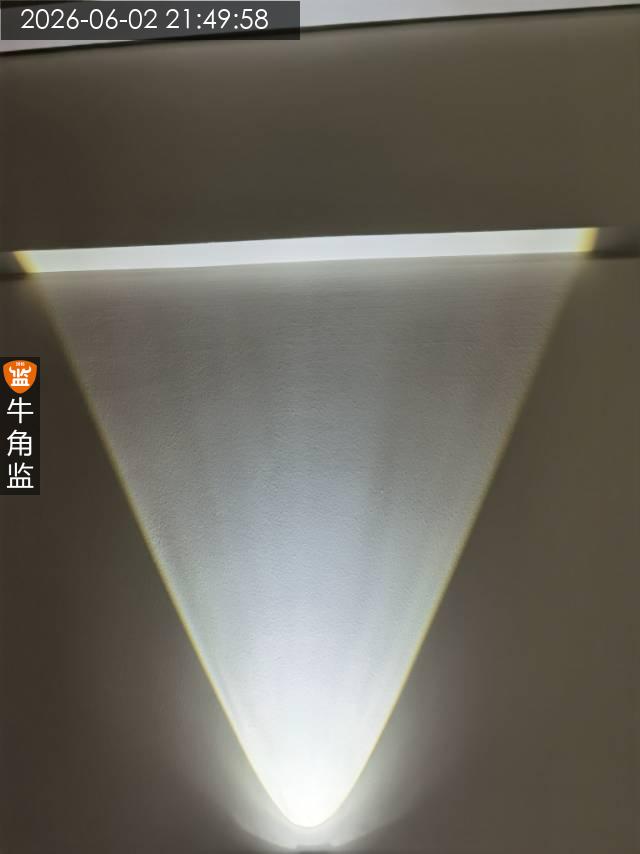

2026-06-02
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
