本次评语:

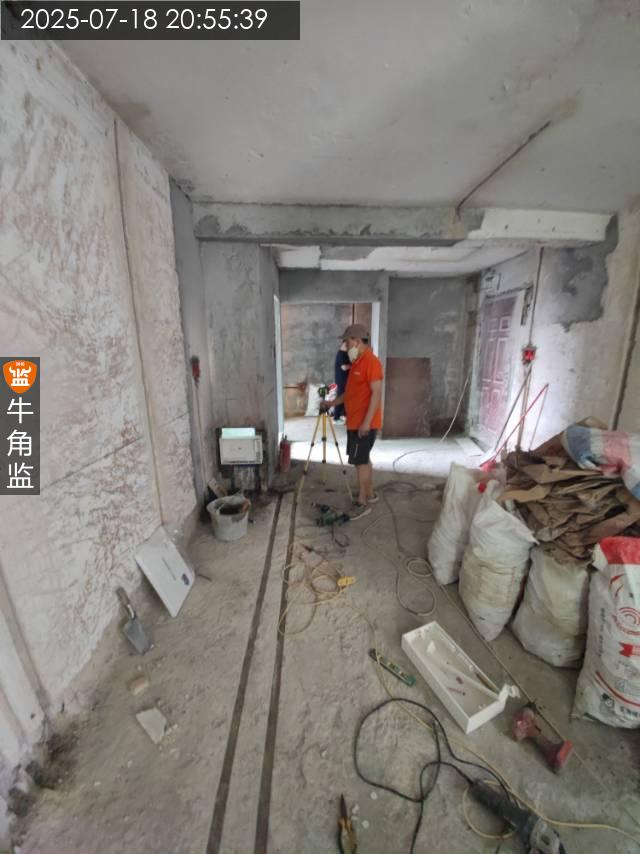

本次上门打拆验收现场情况反馈汇总:

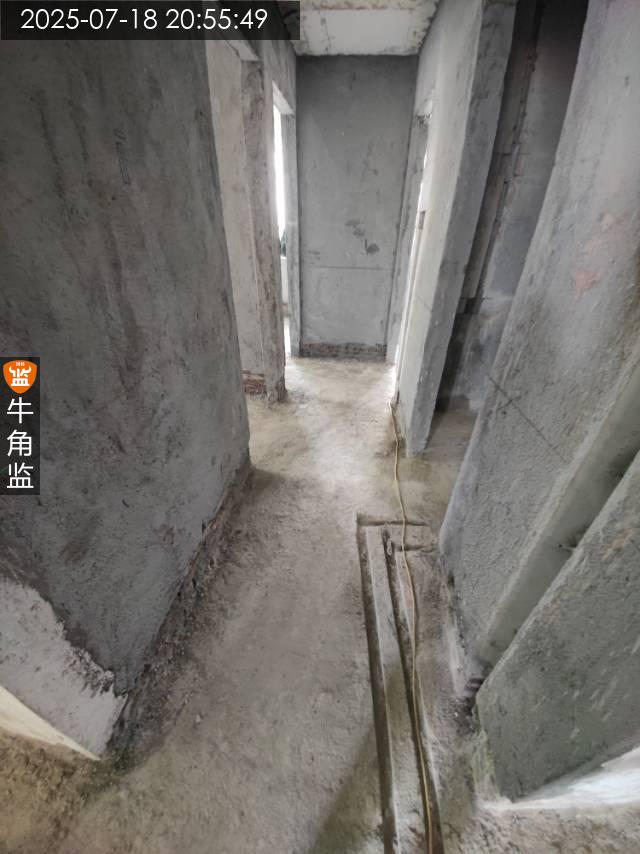

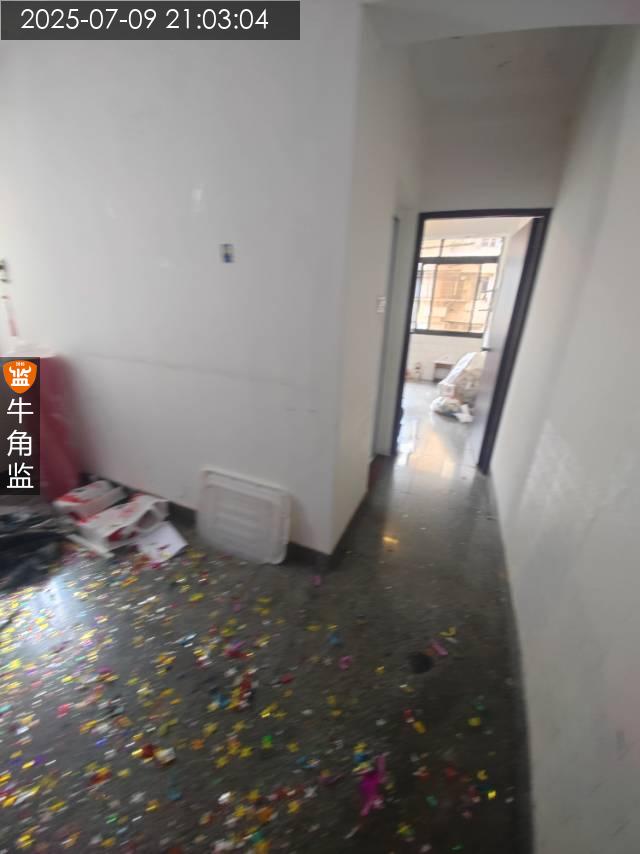

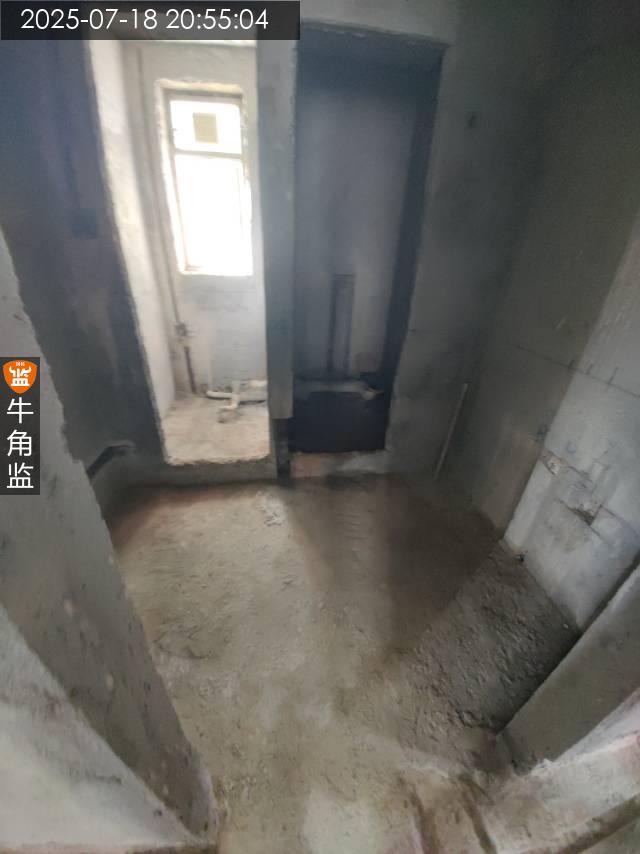

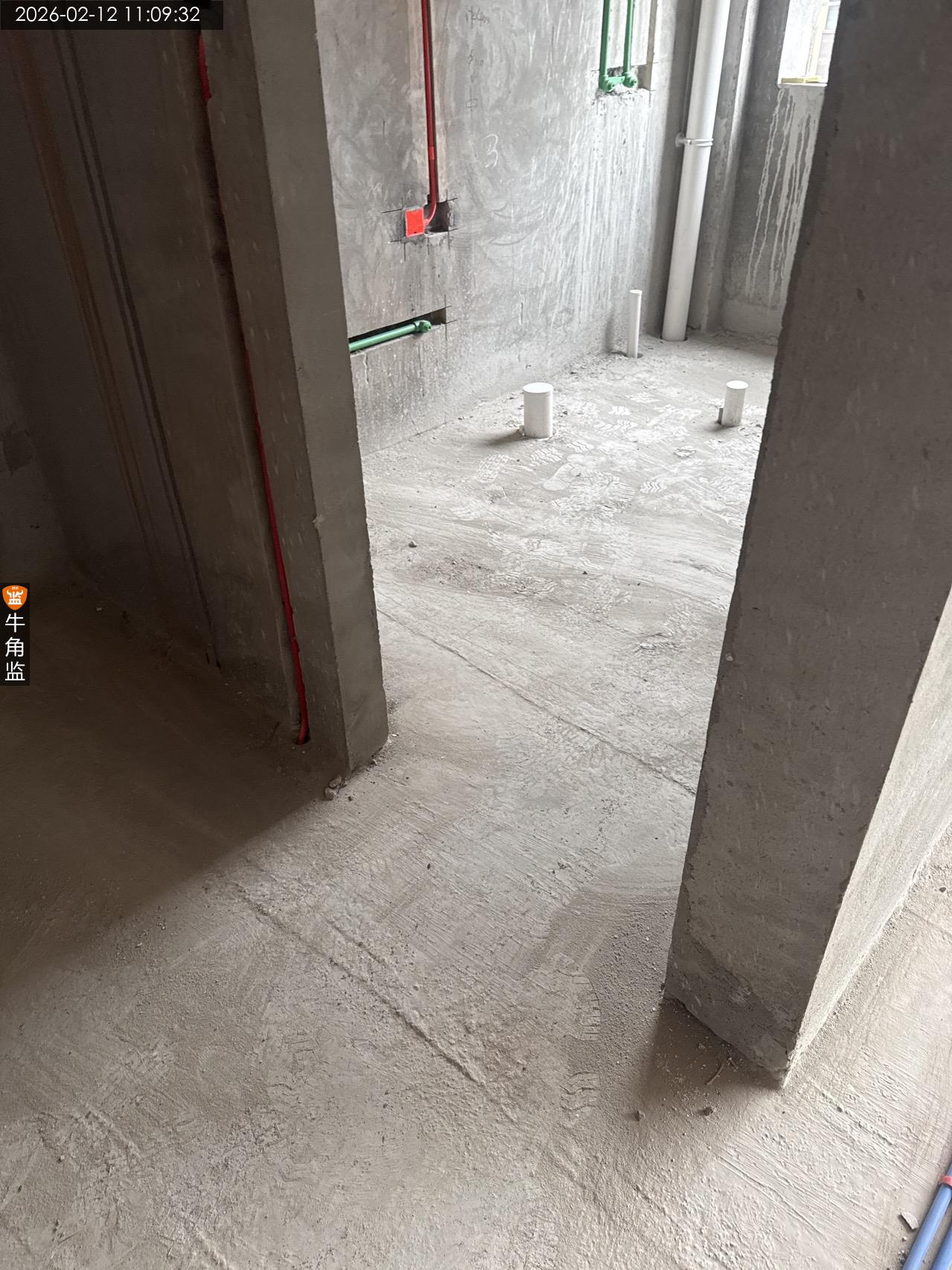

一、现场情况概述

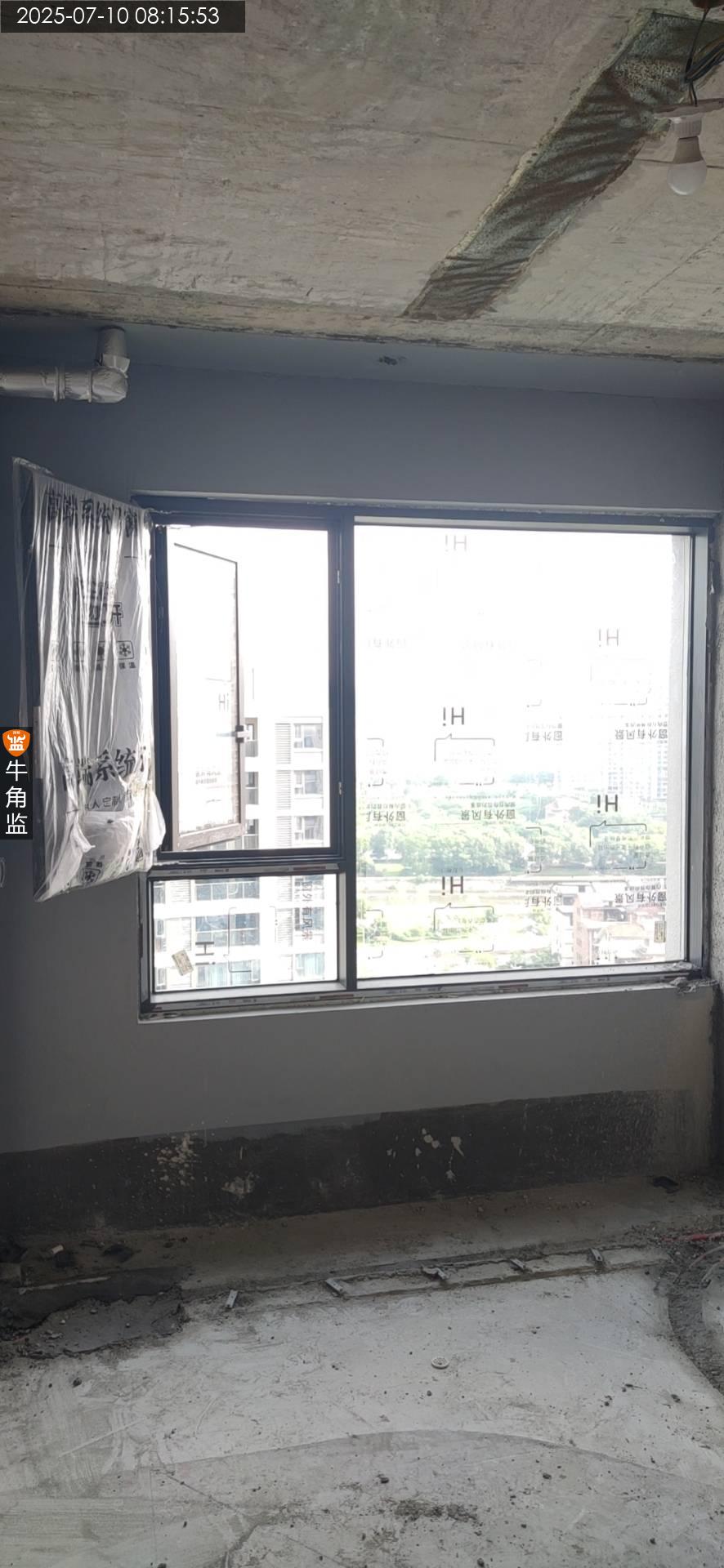

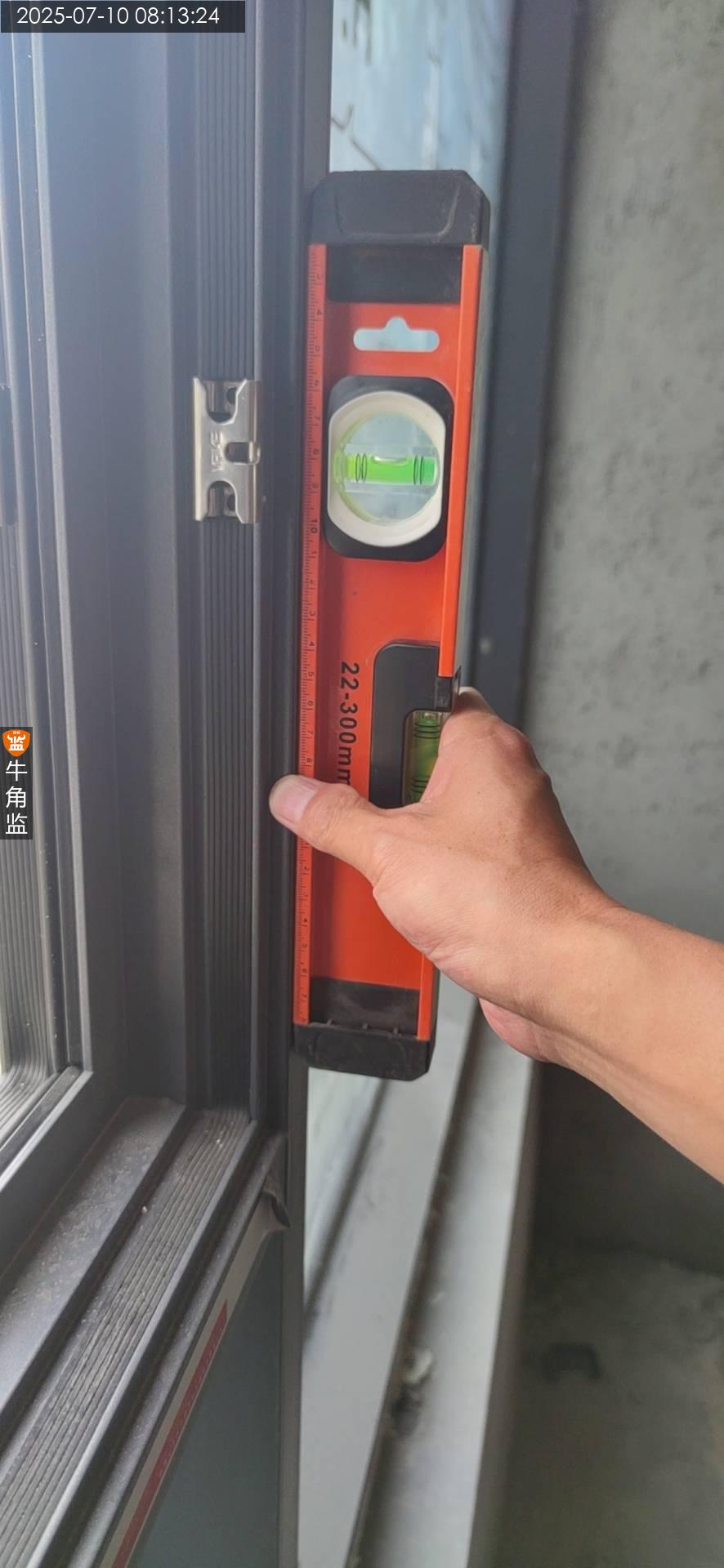

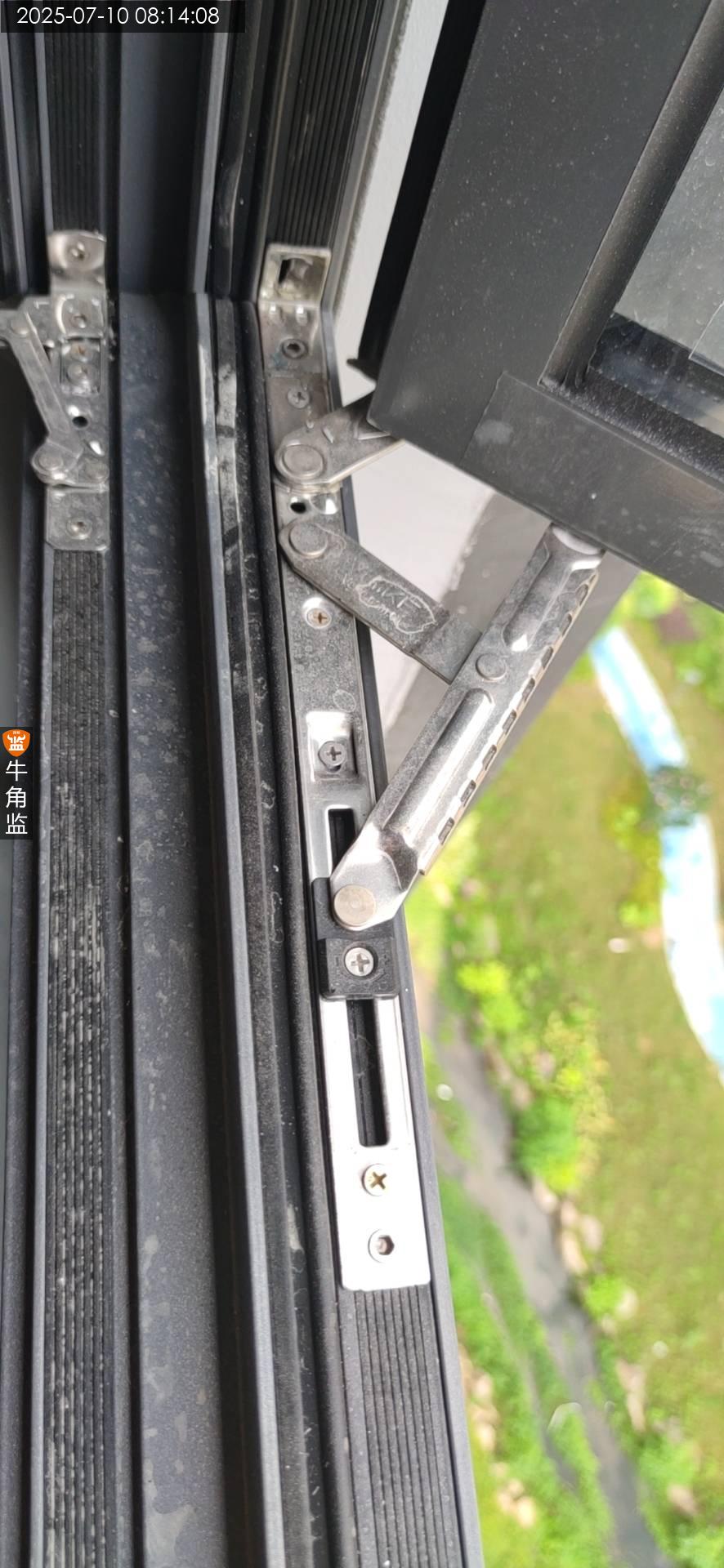

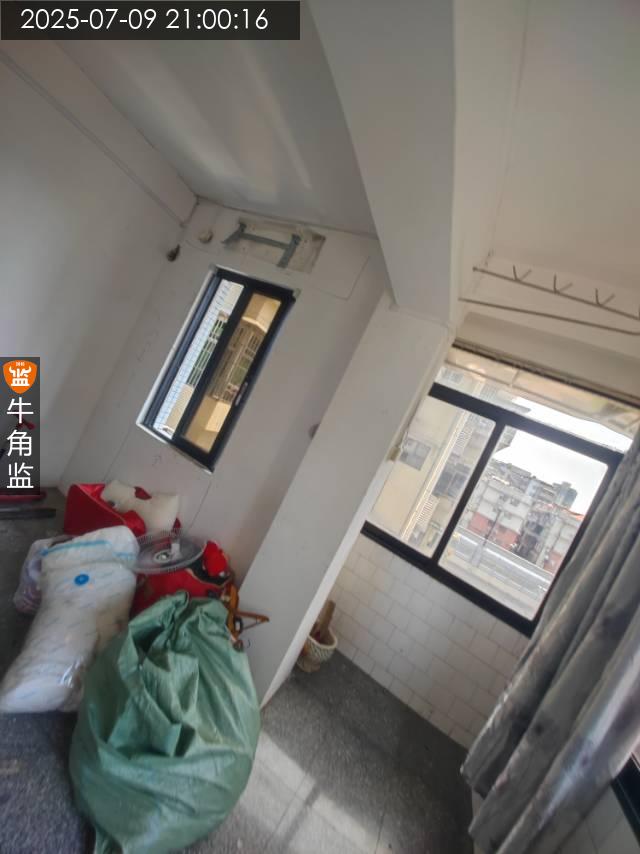

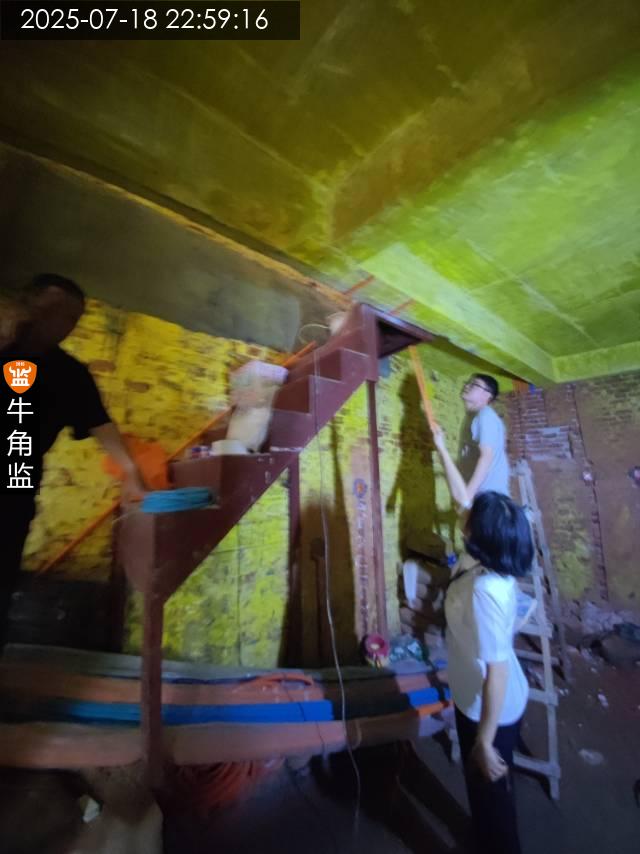

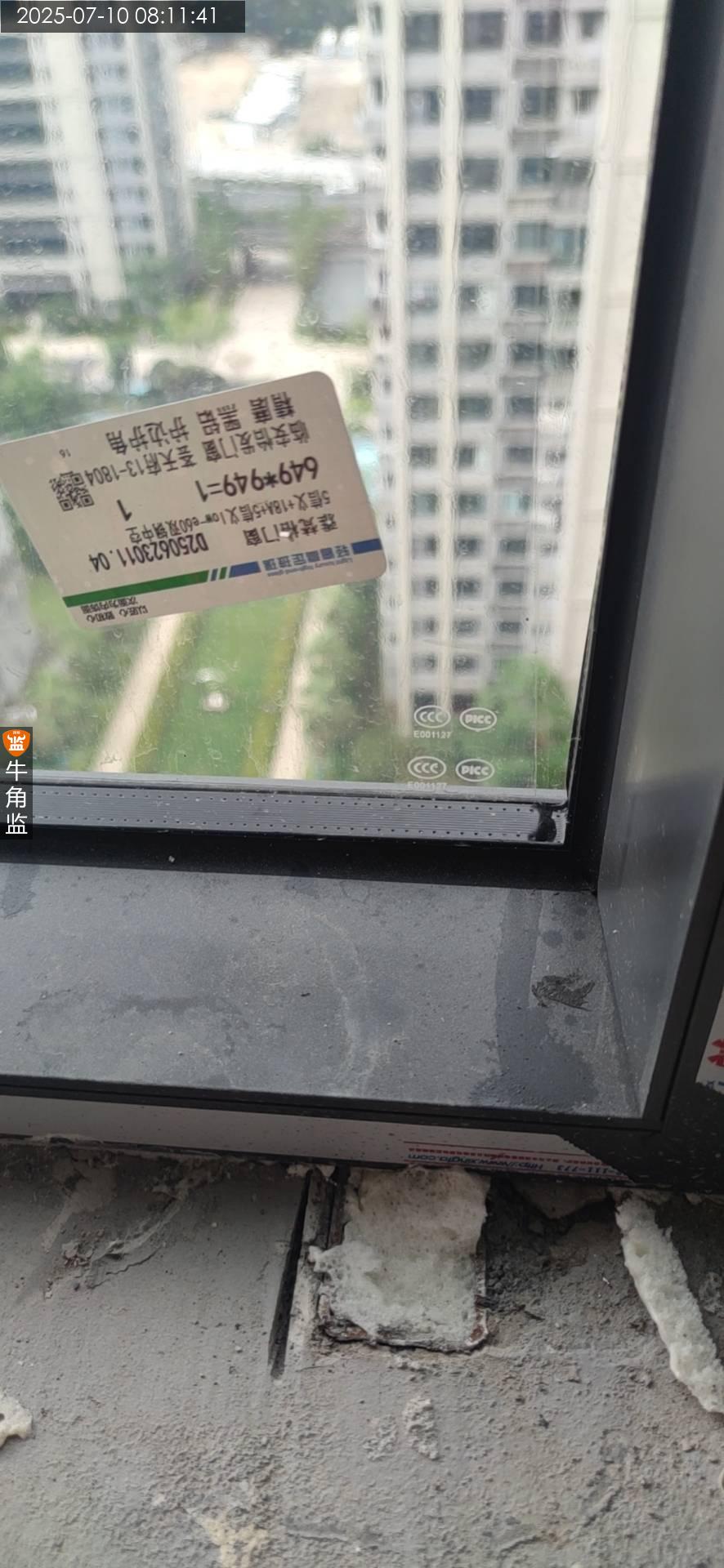

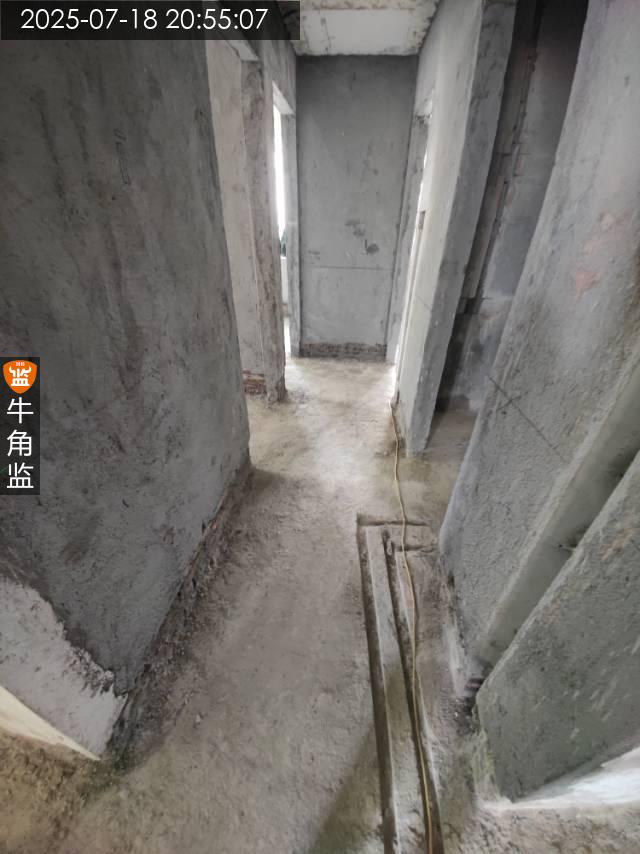

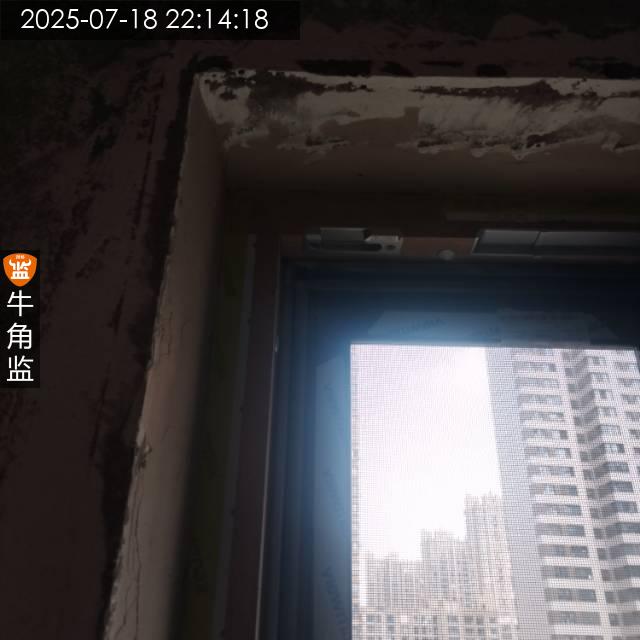

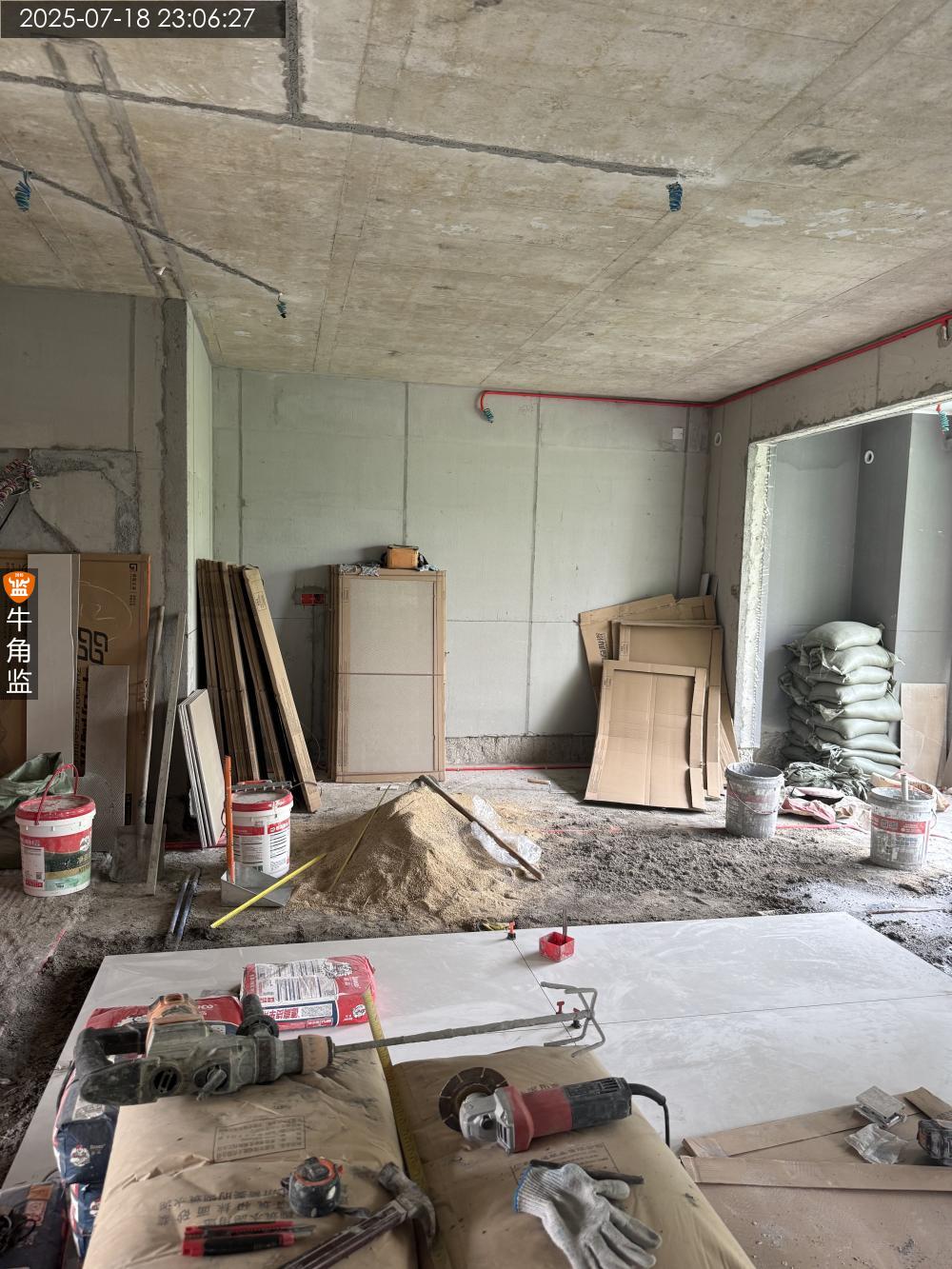

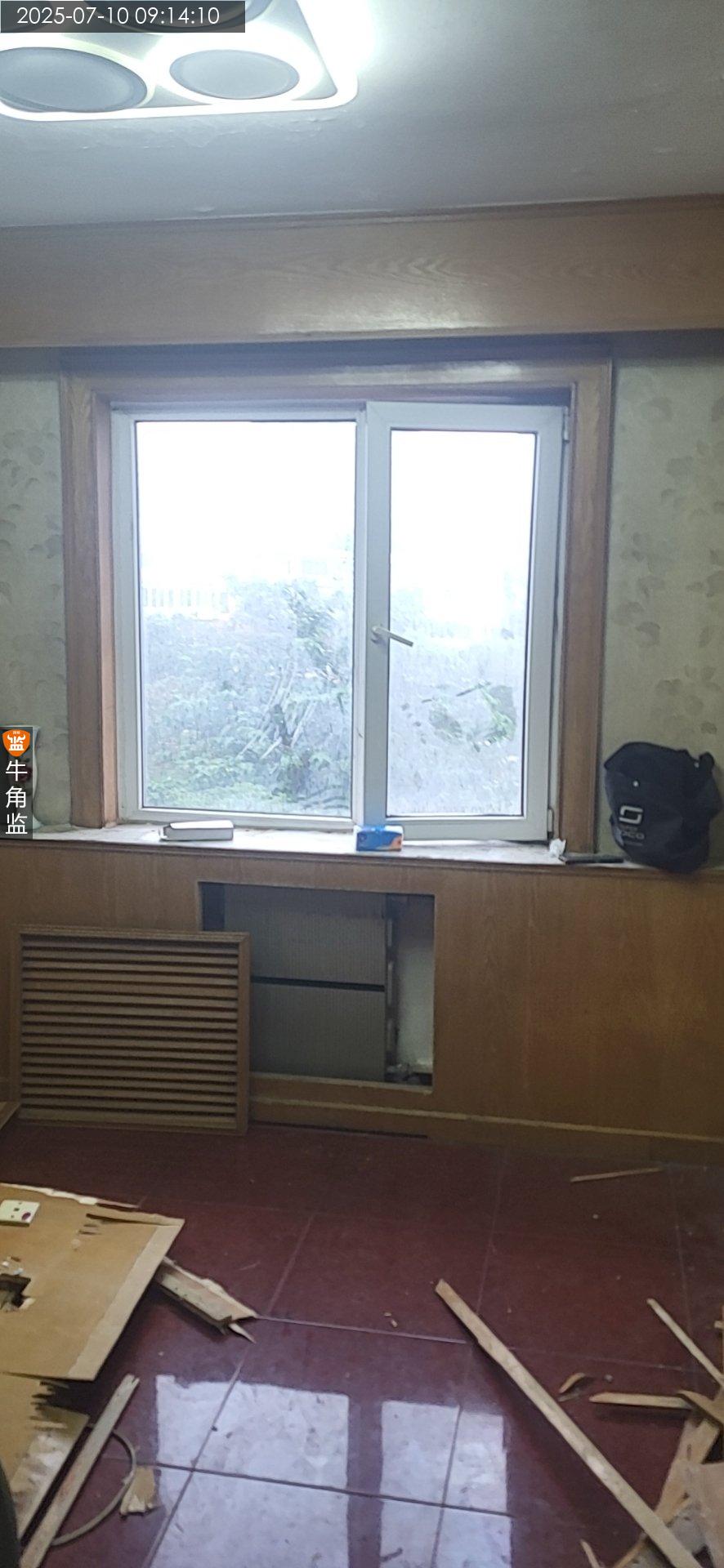

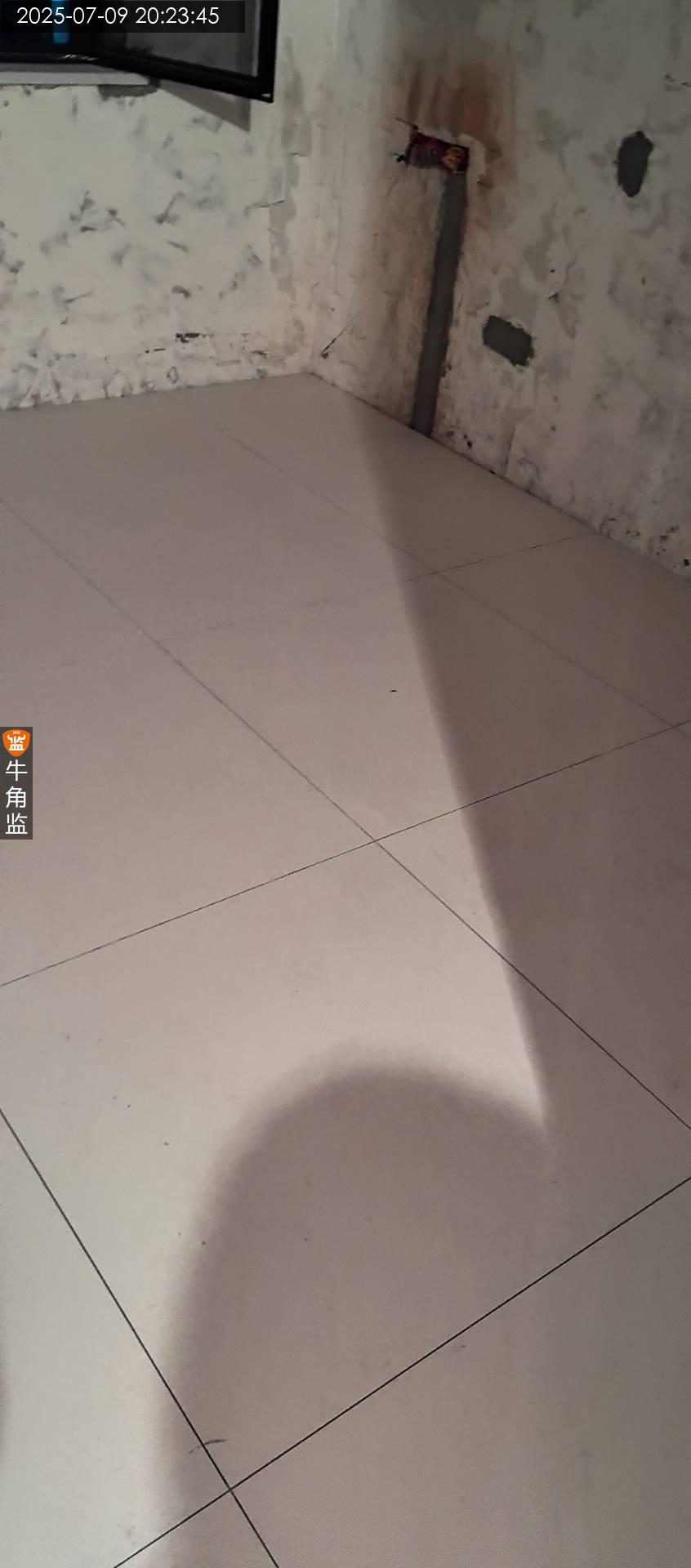

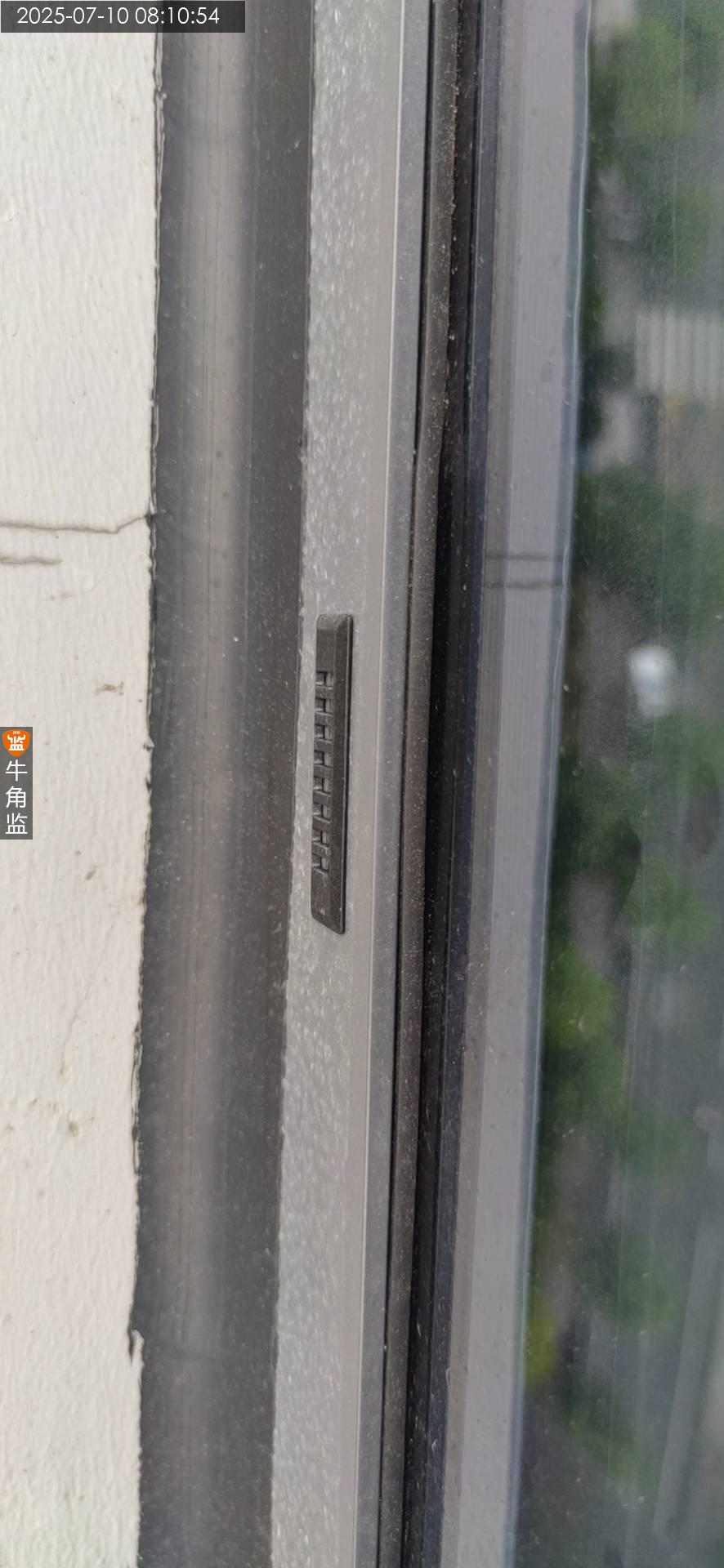

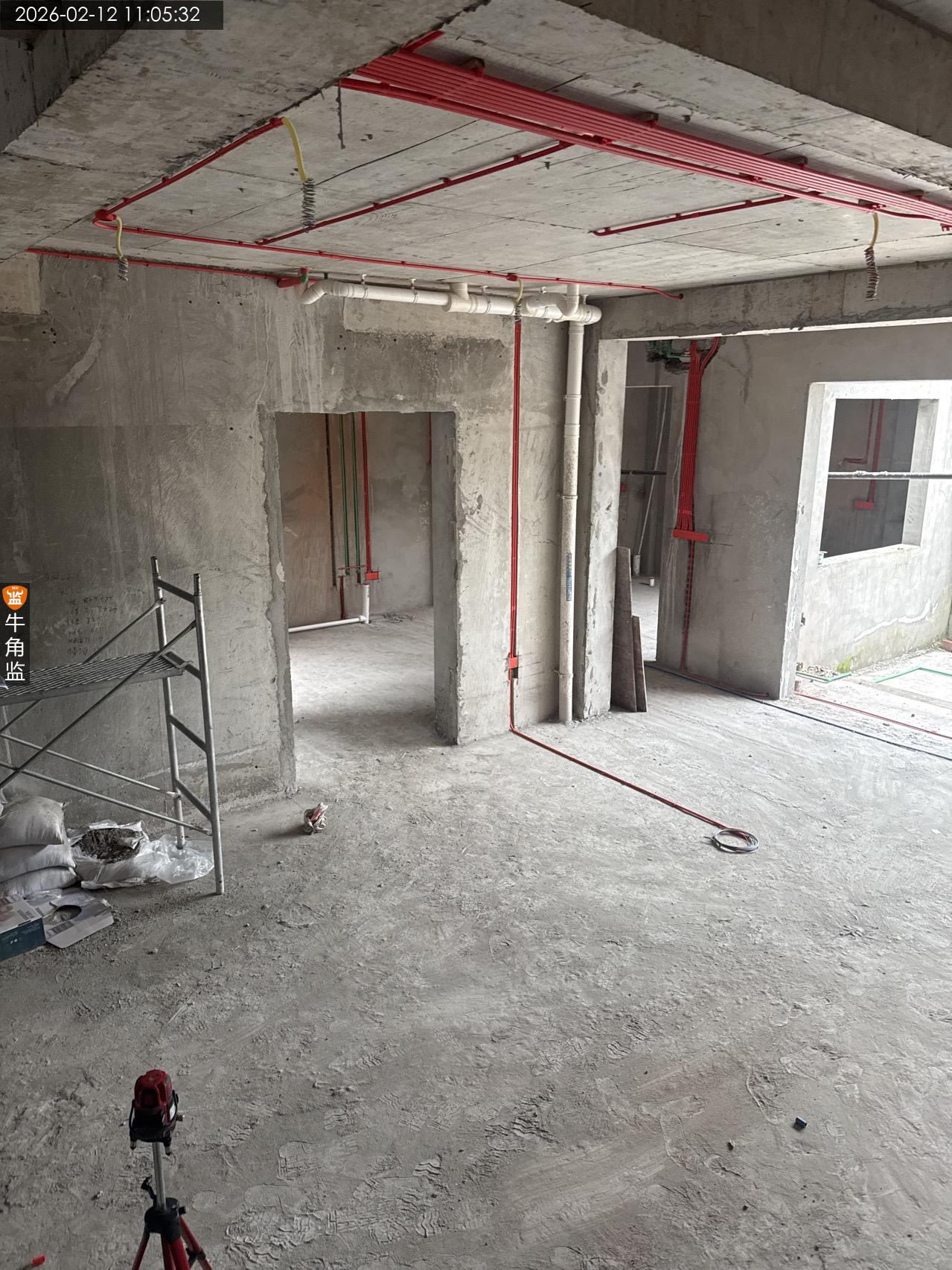

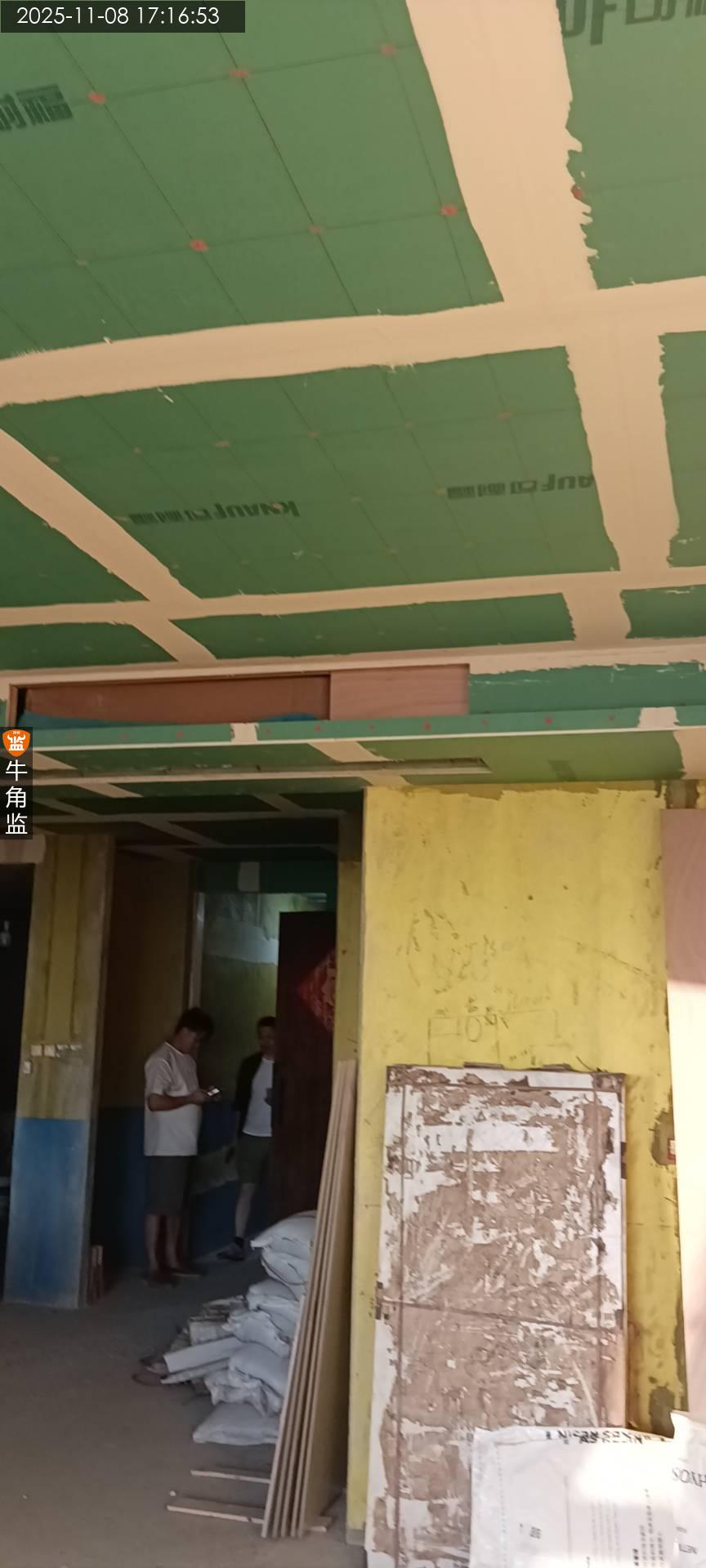

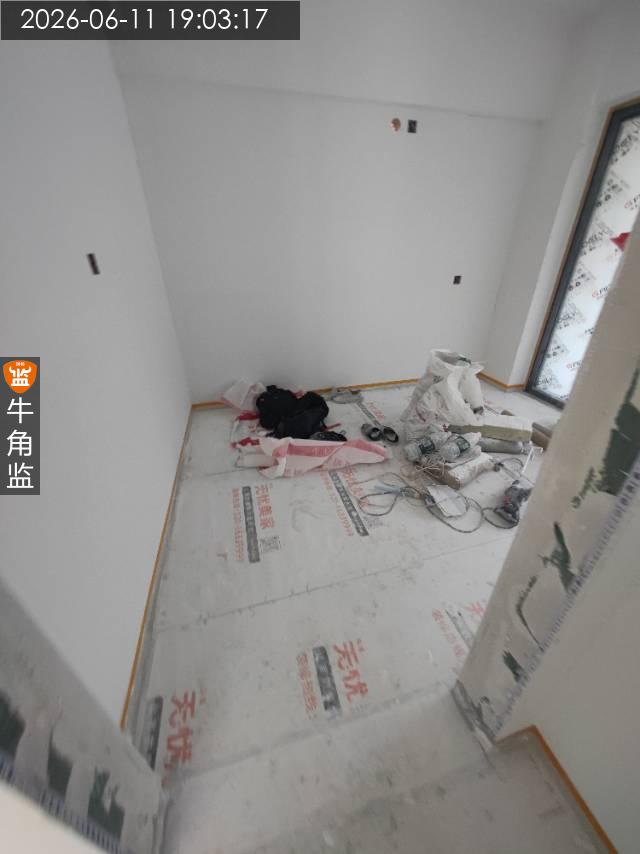

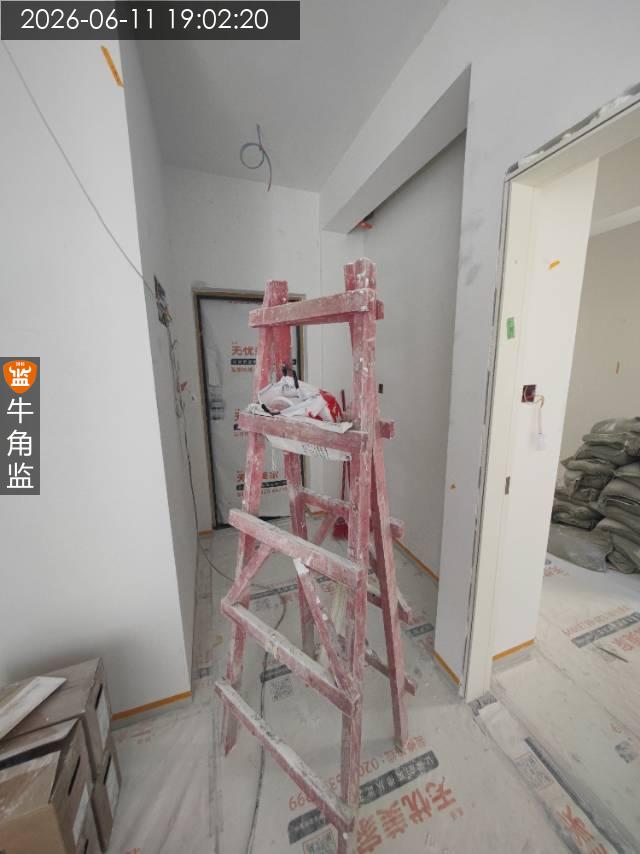

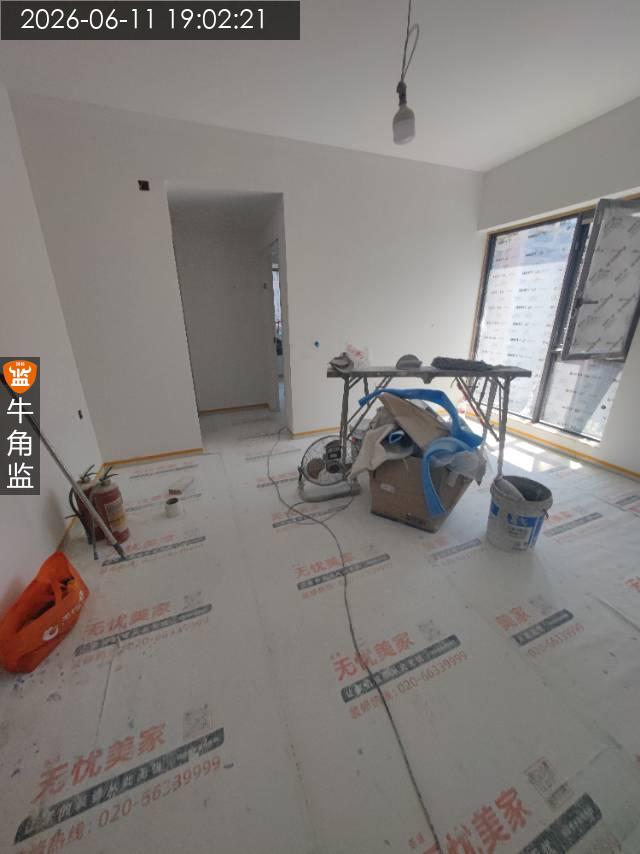

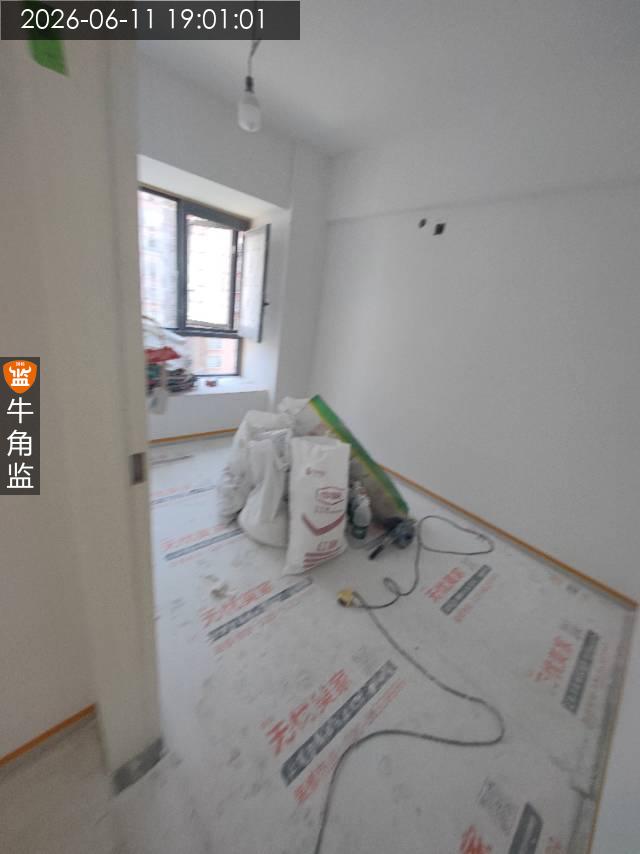

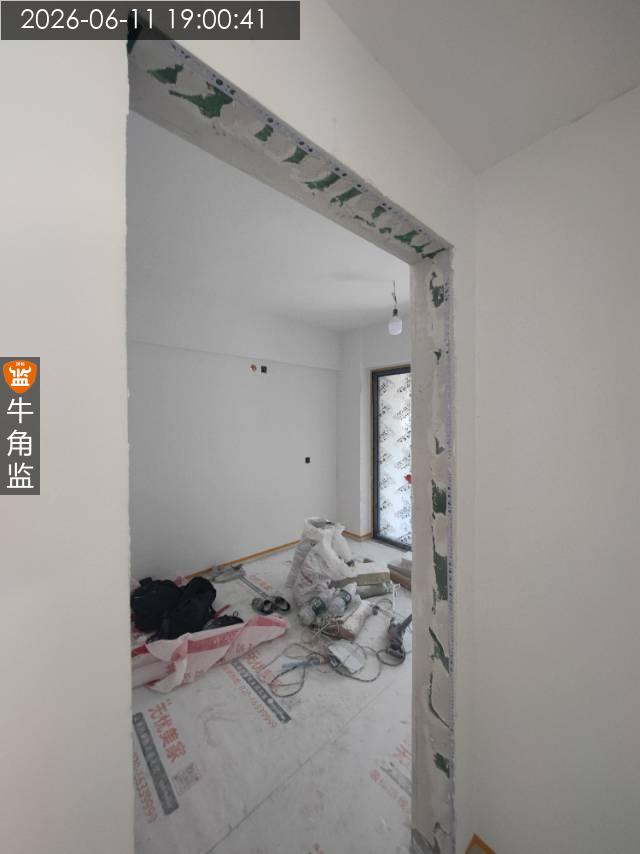

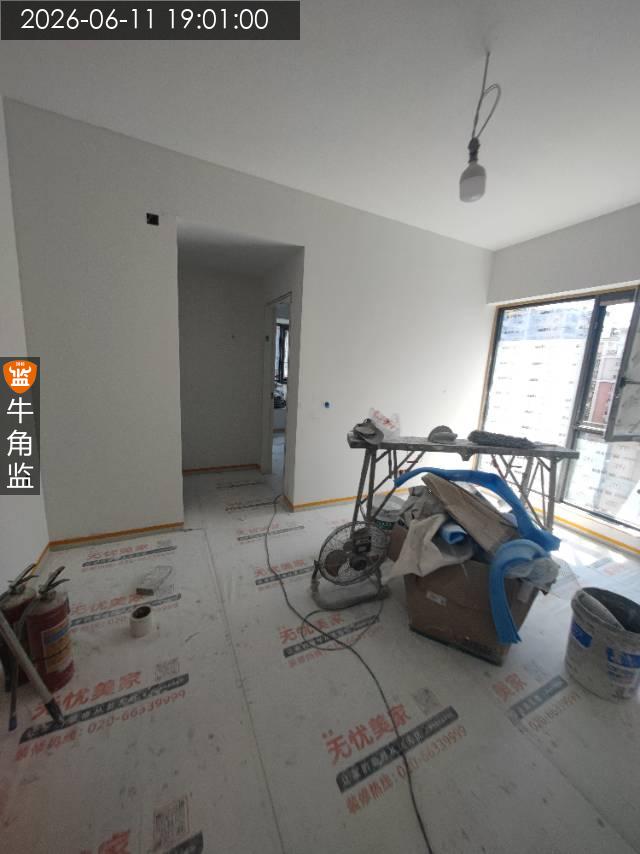

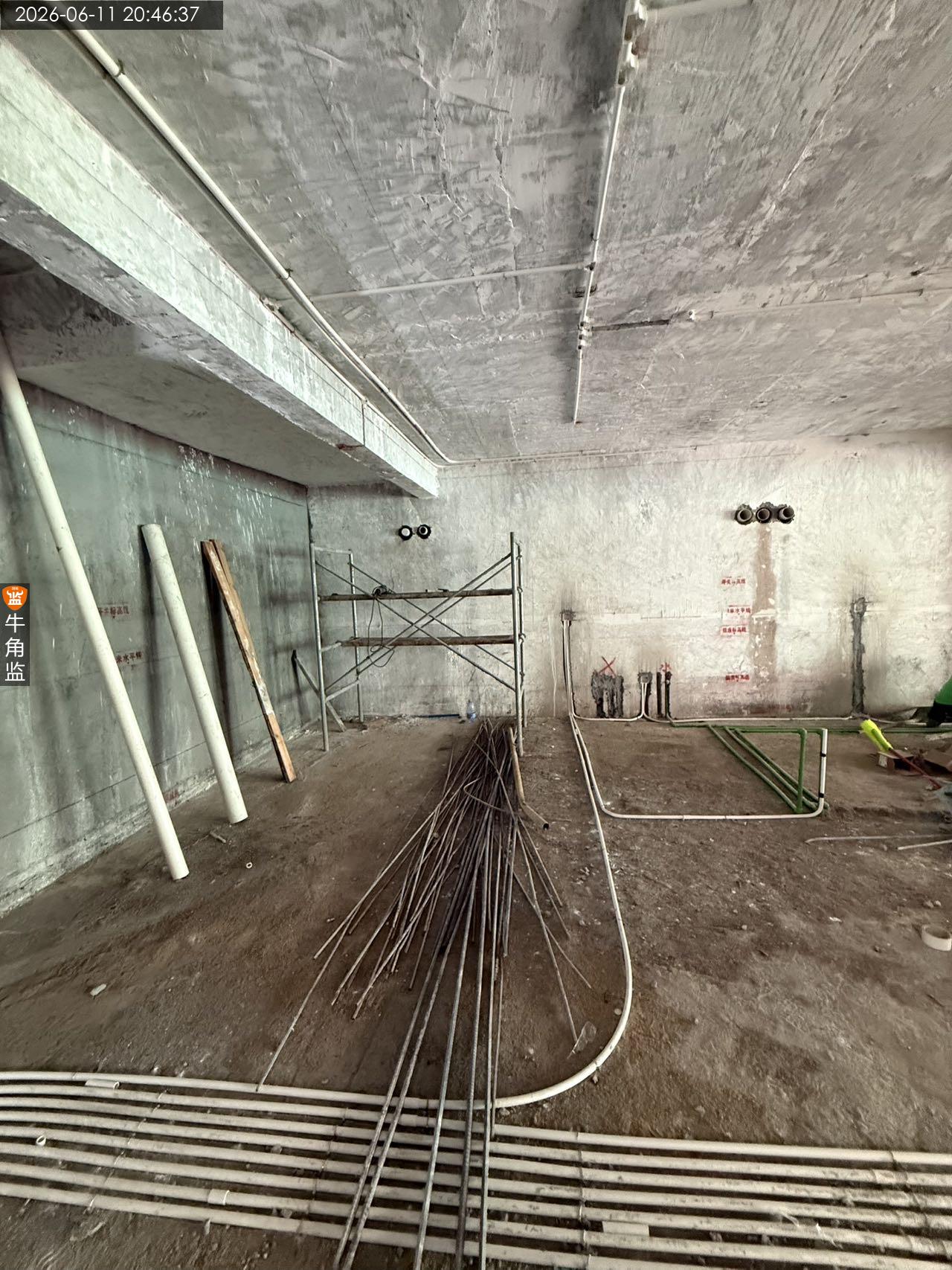

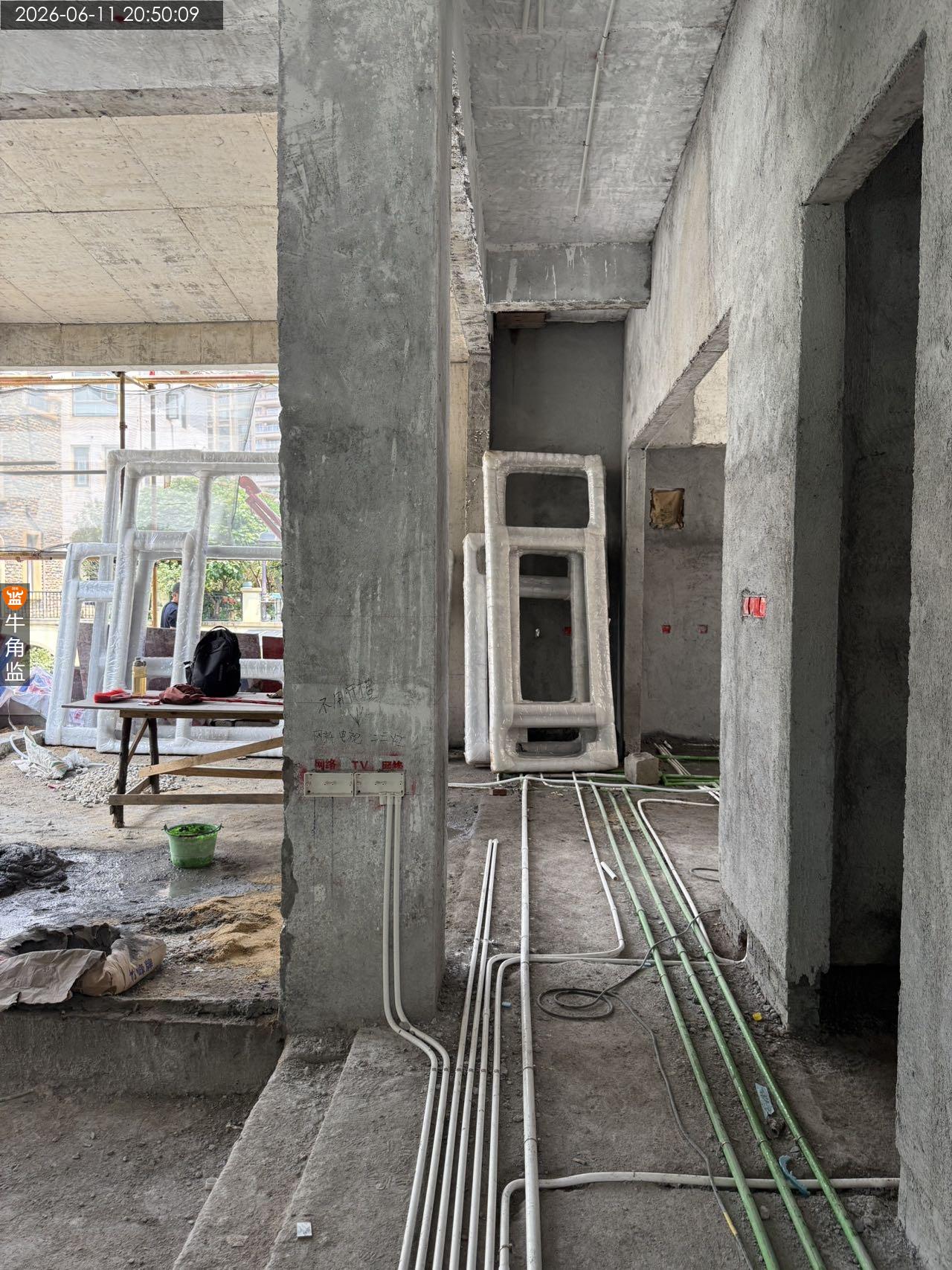

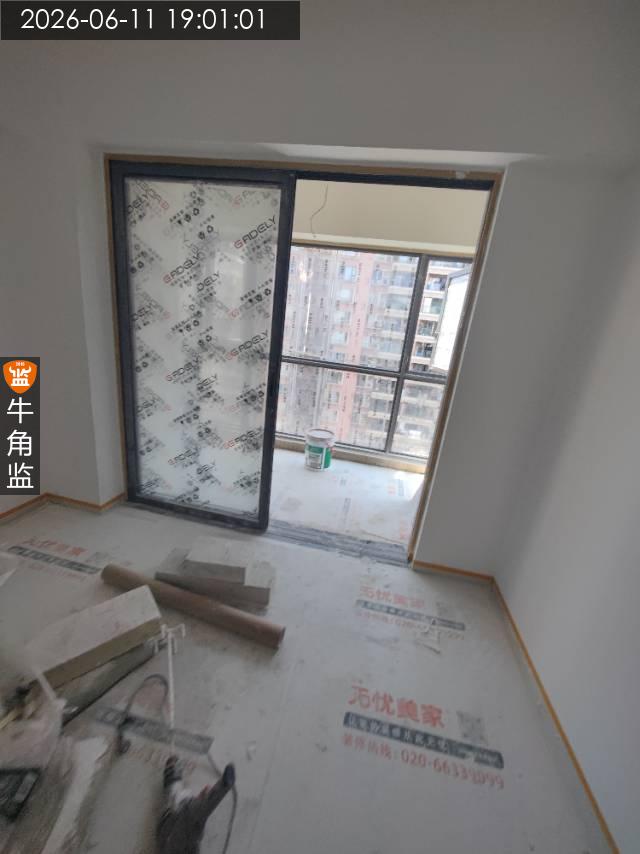

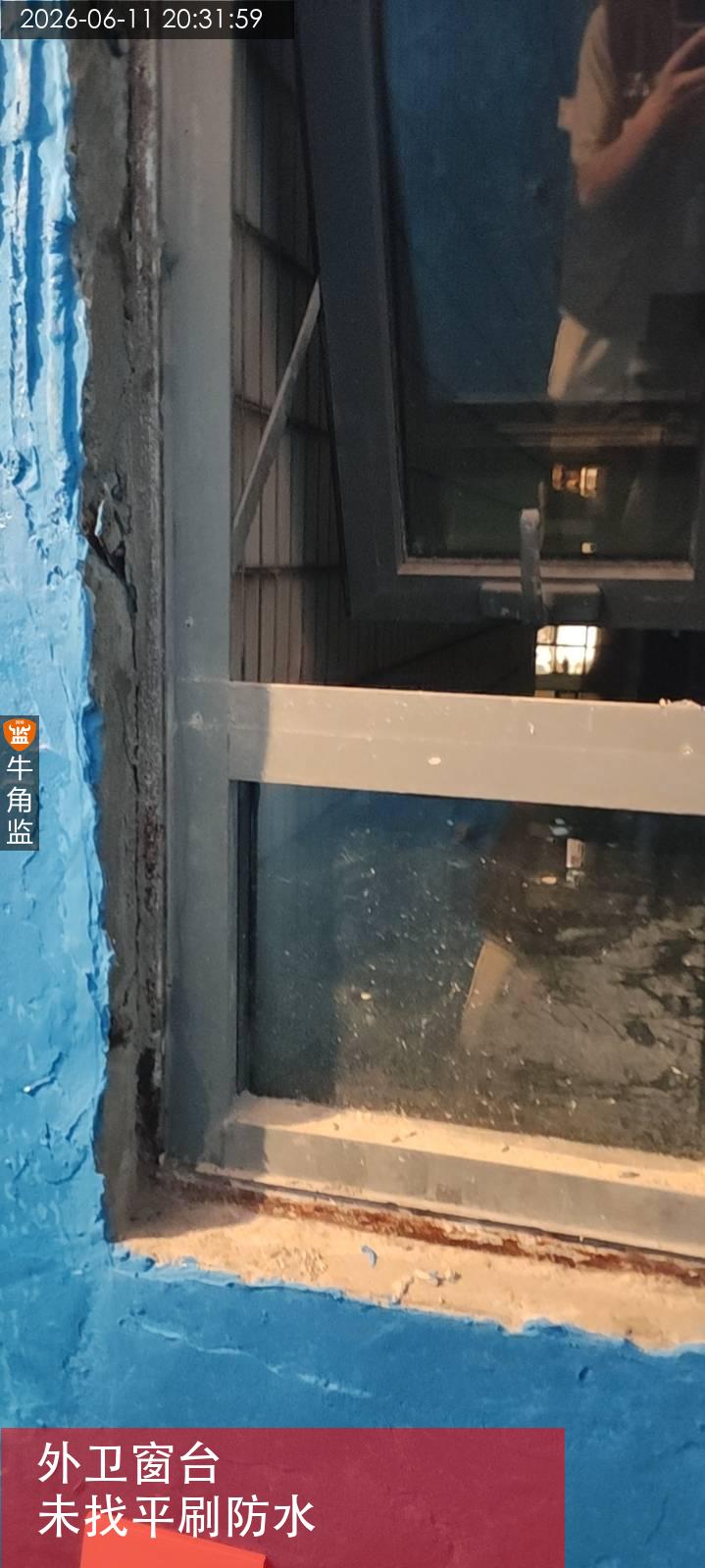

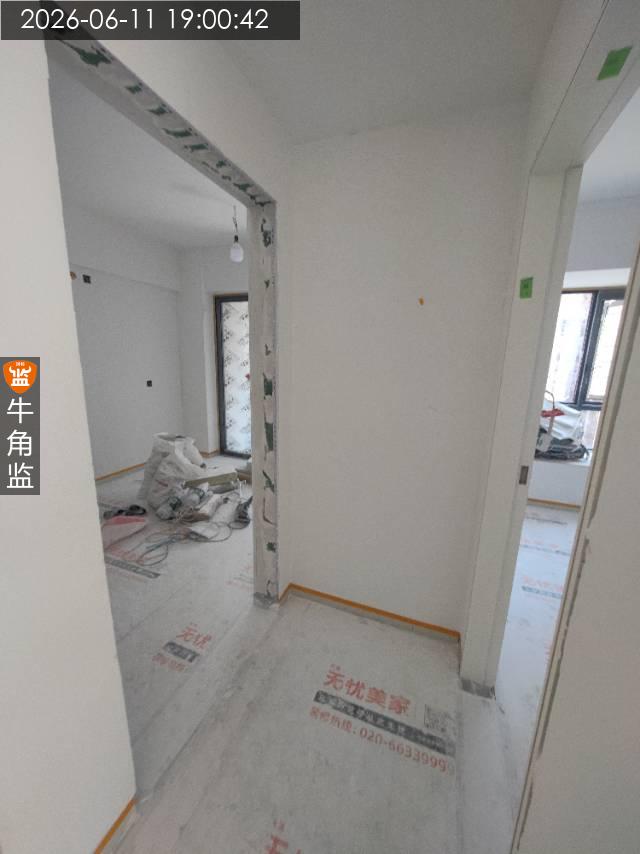

1. 施工进度:全屋打拆初步完成。窗台石不拆除,注意做好保护。

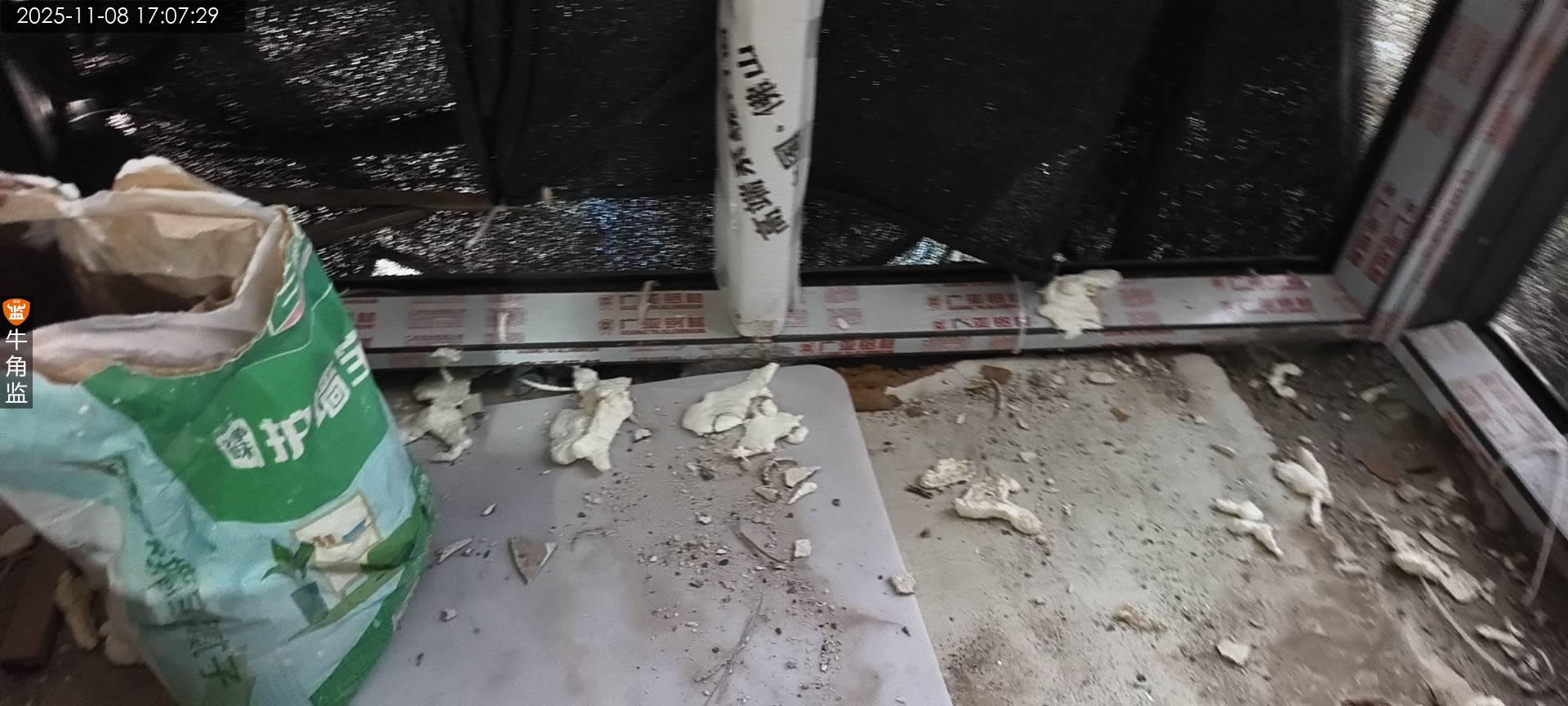

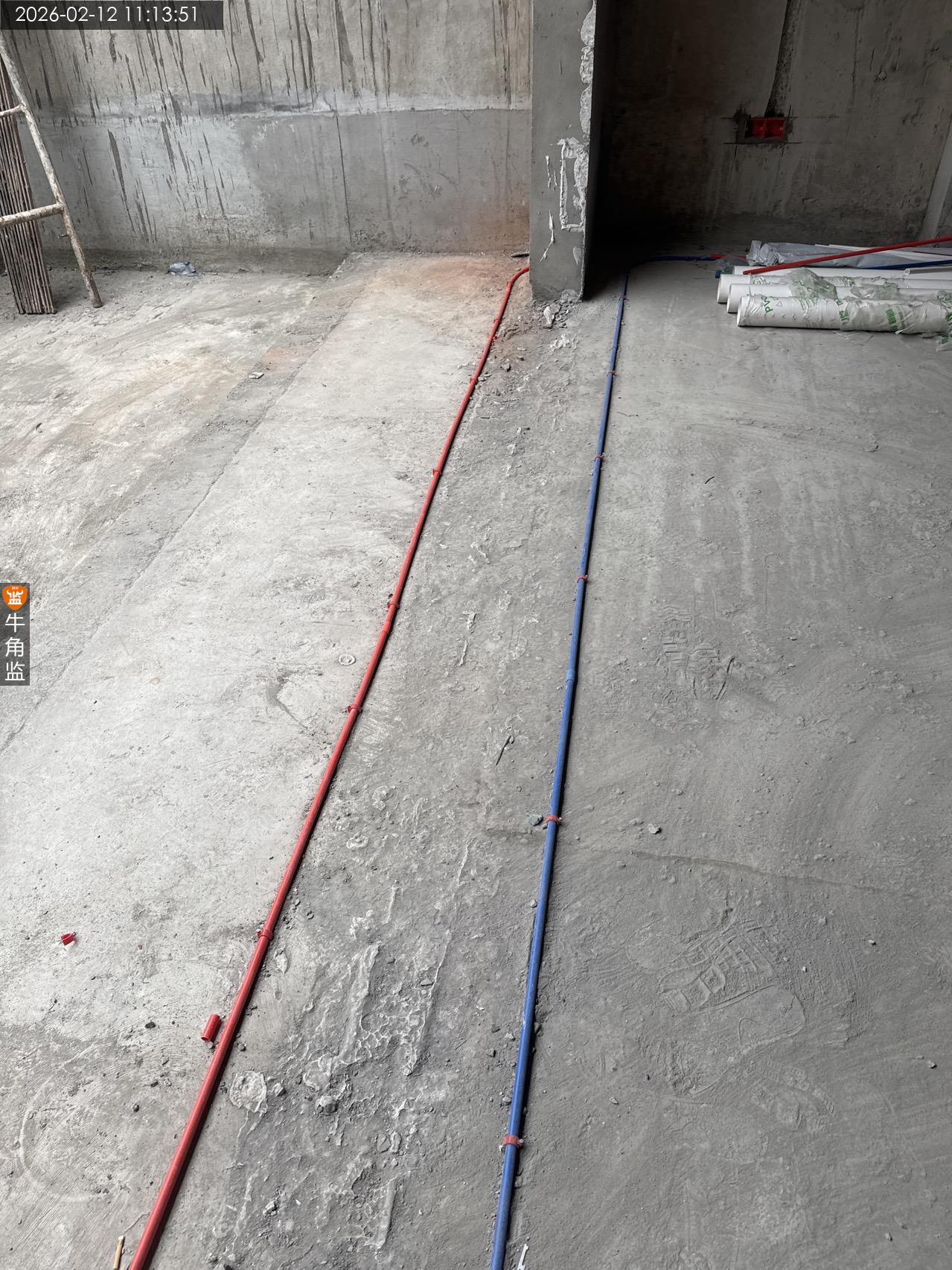

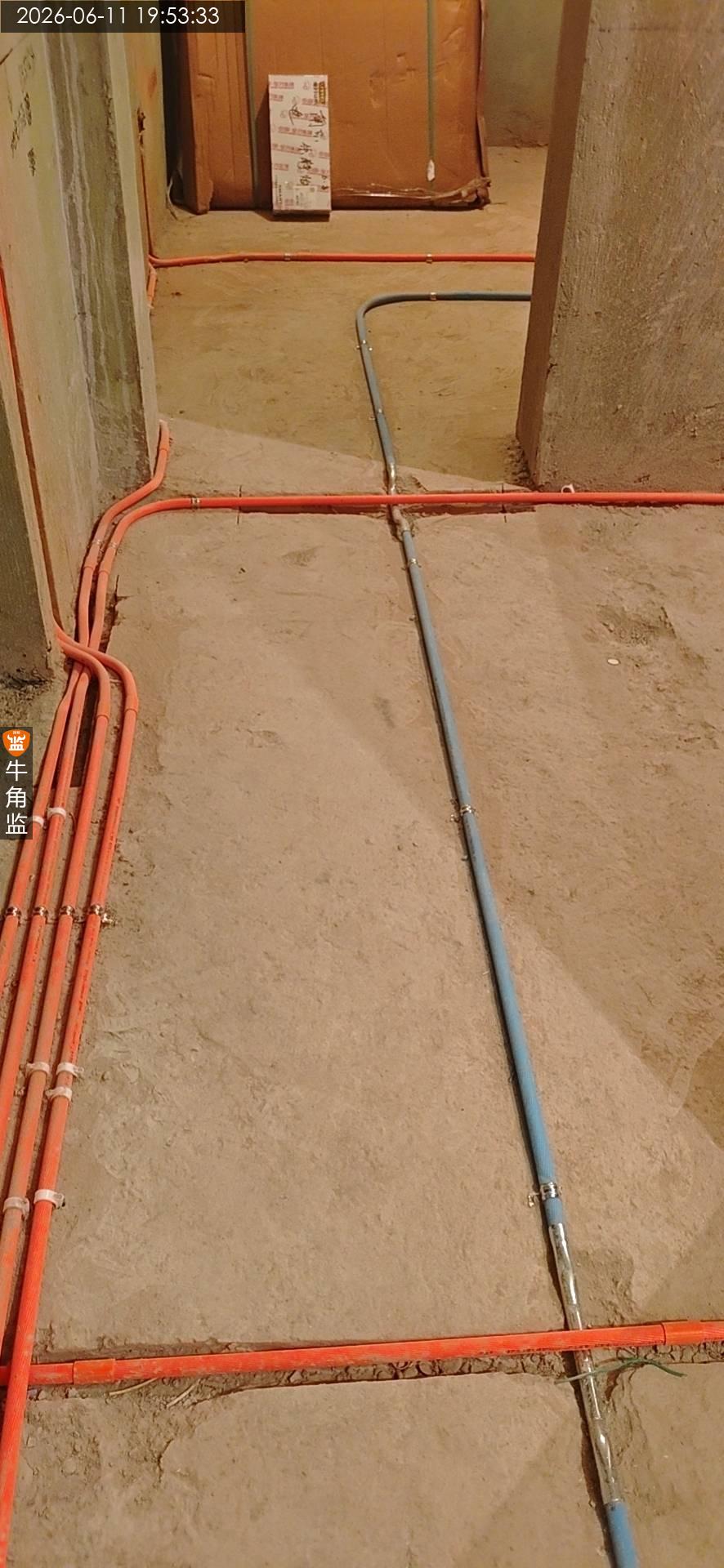

2. 人员与材料:

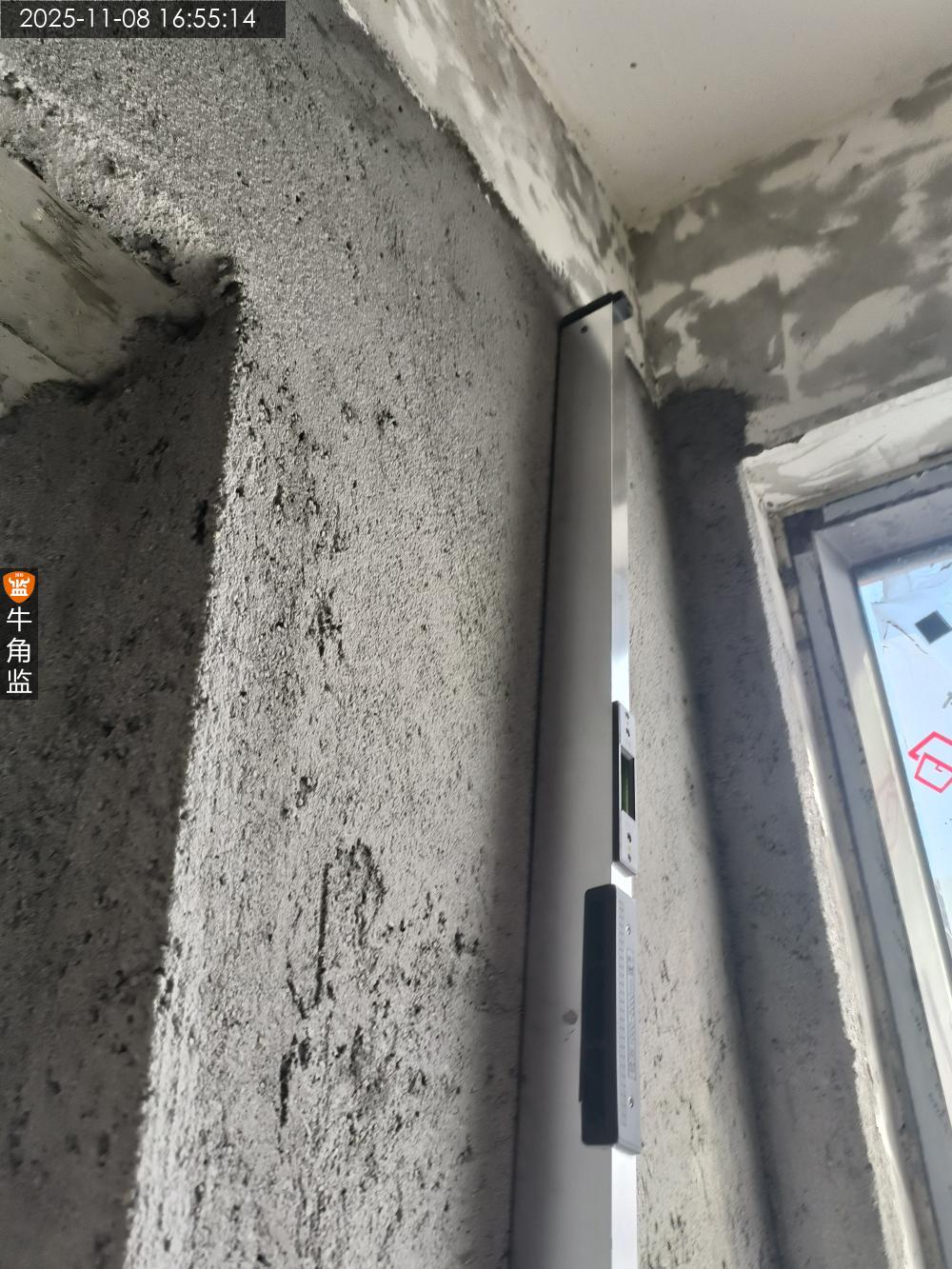

本次上门监理已和业主,装修负责人在现场进行对接。
二、本次发现的问题汇总

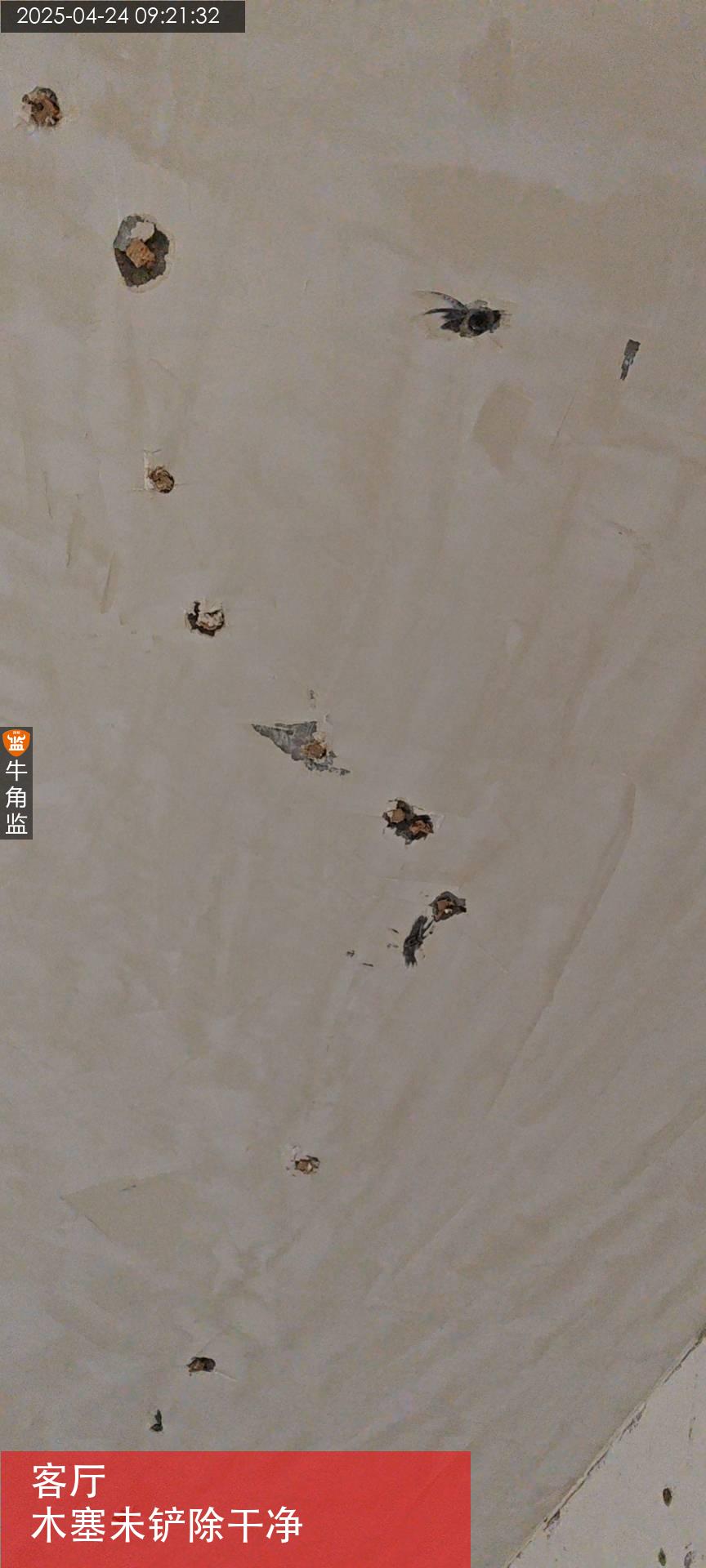

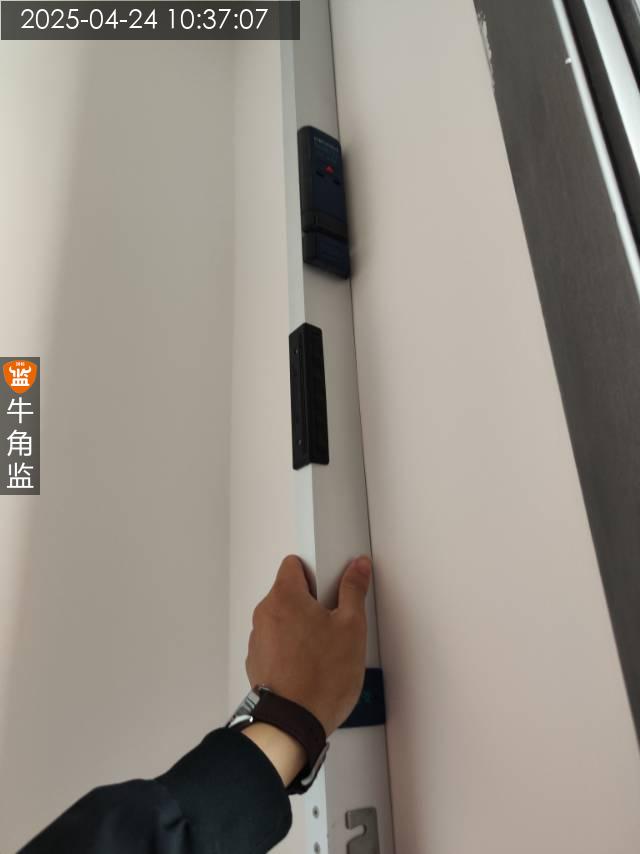

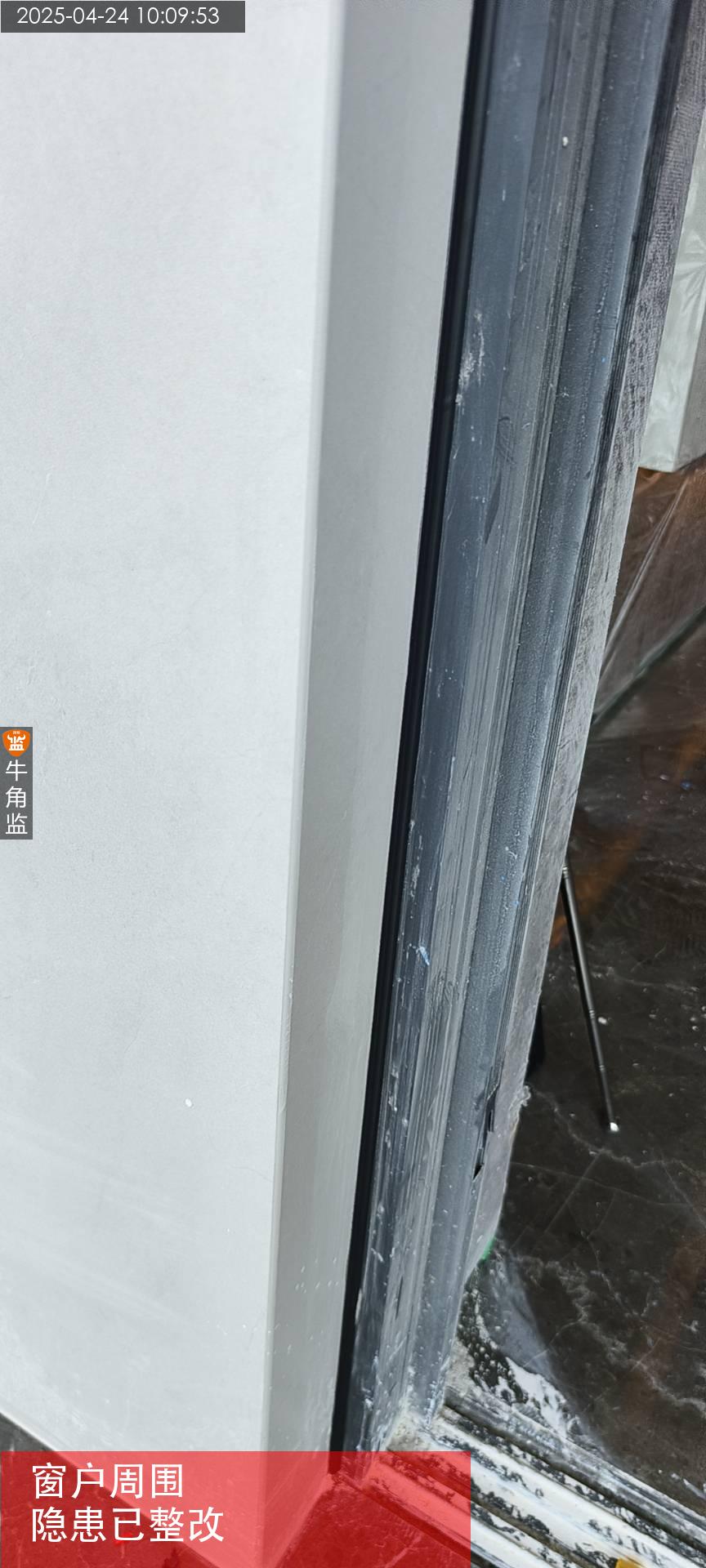

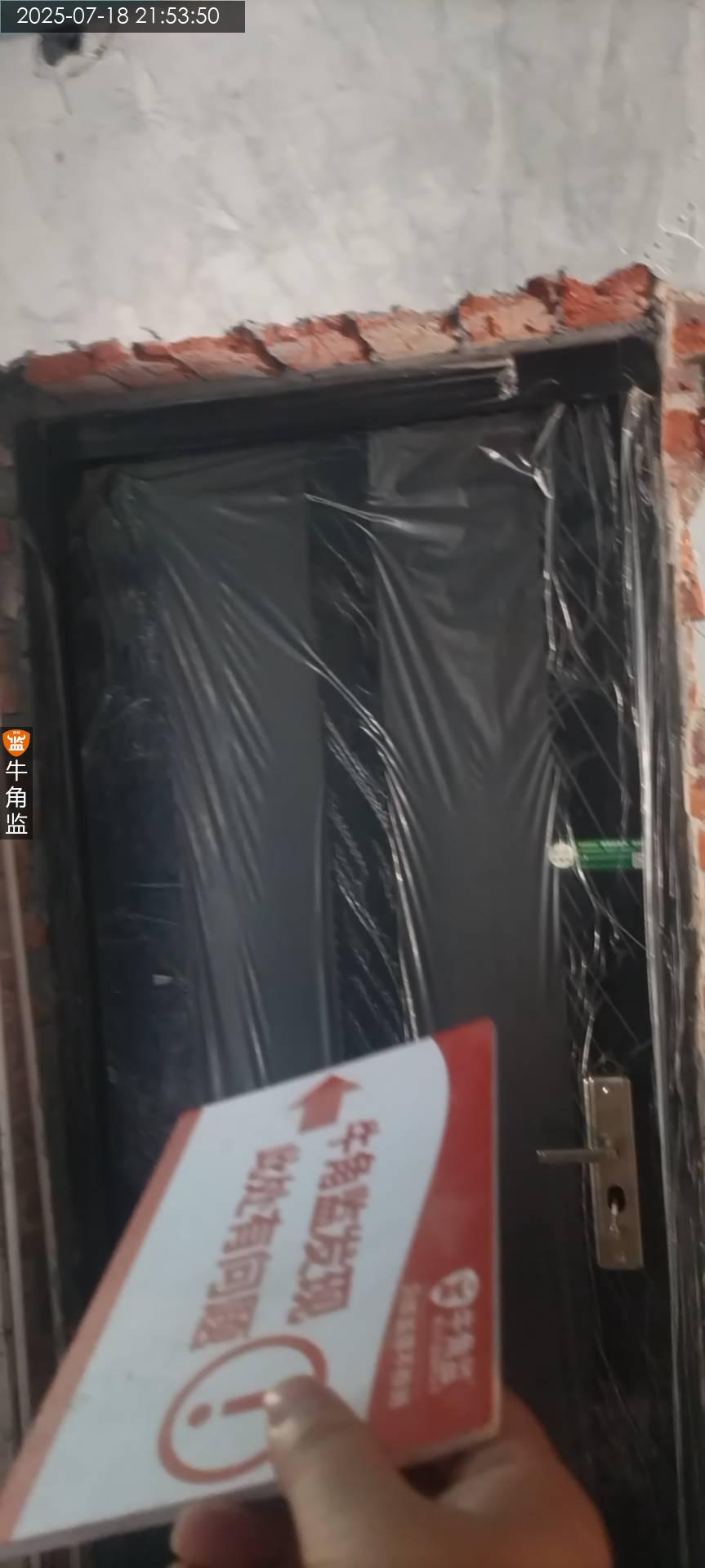

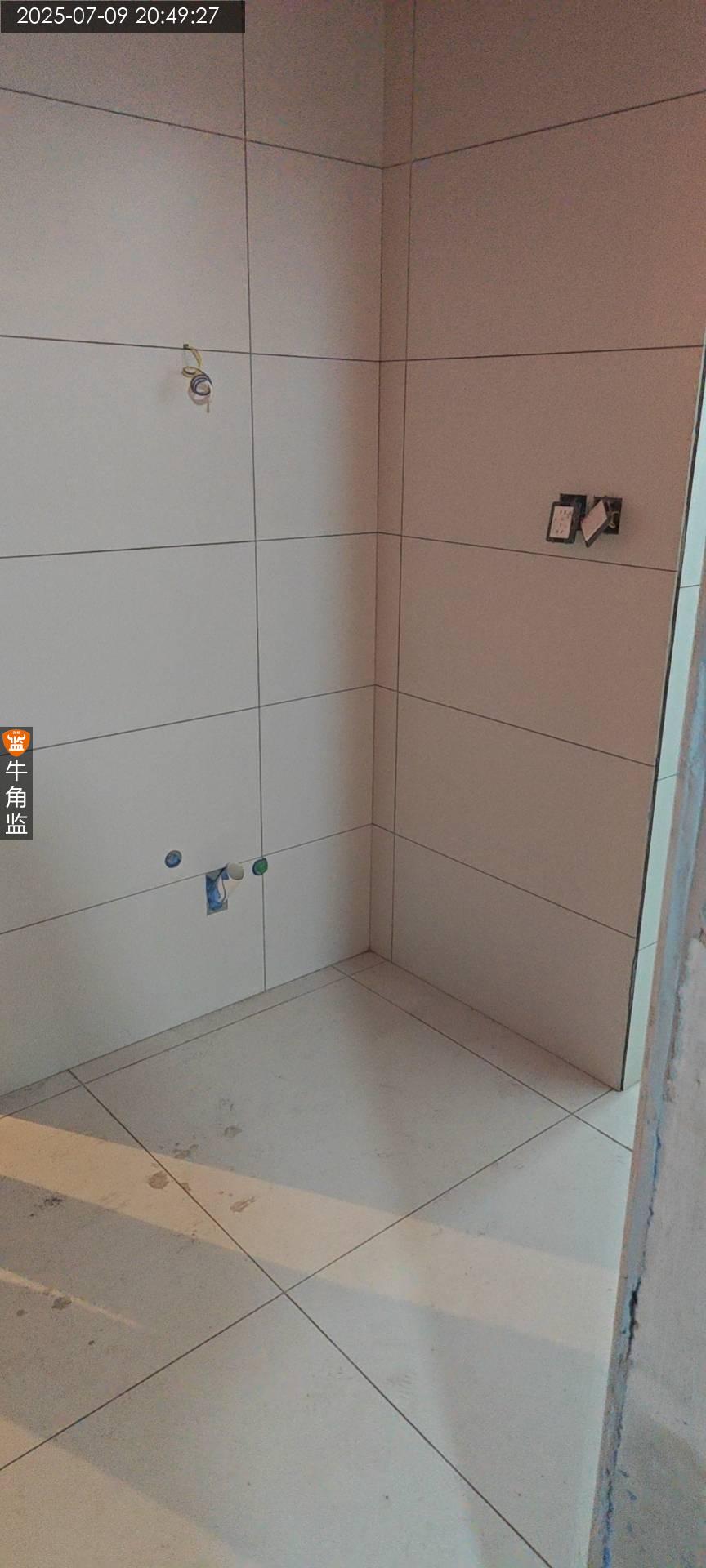

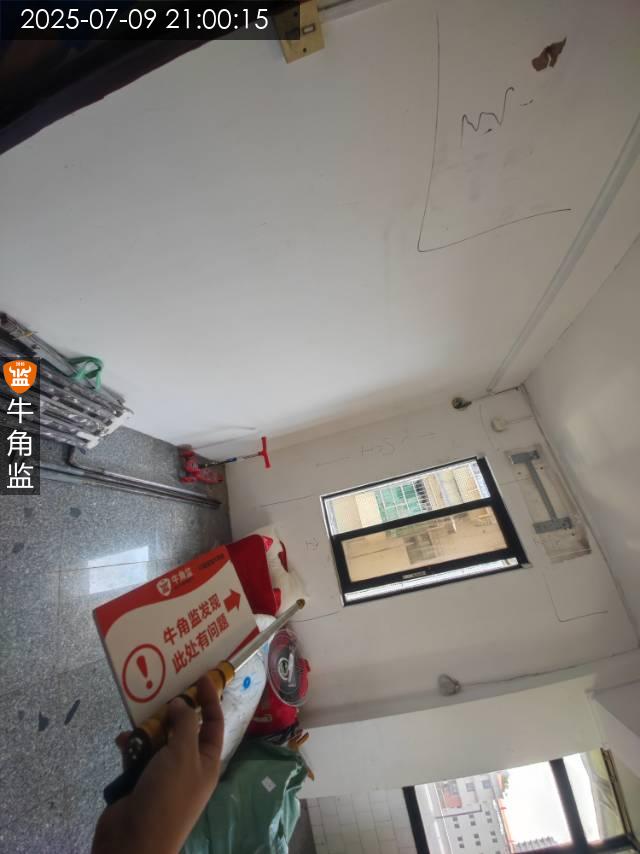

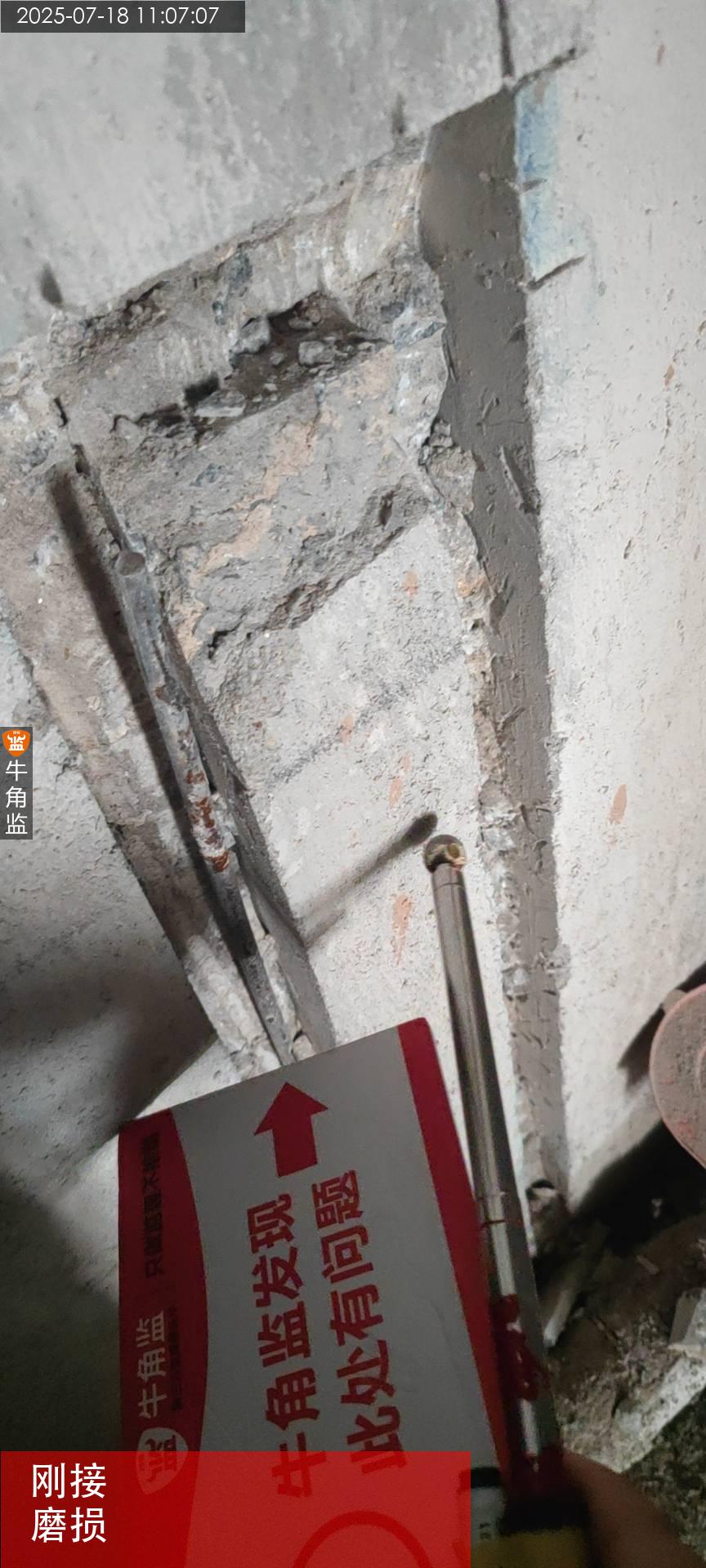

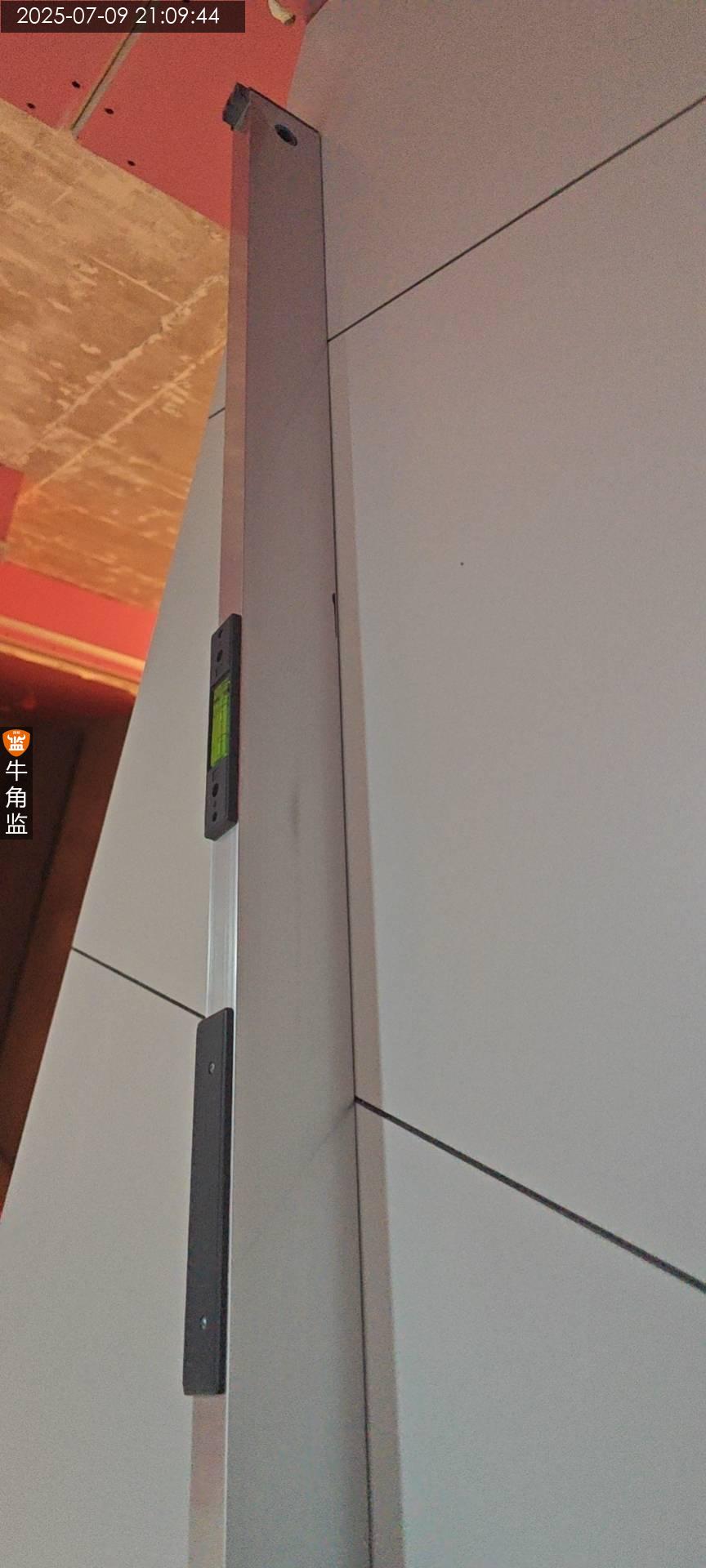

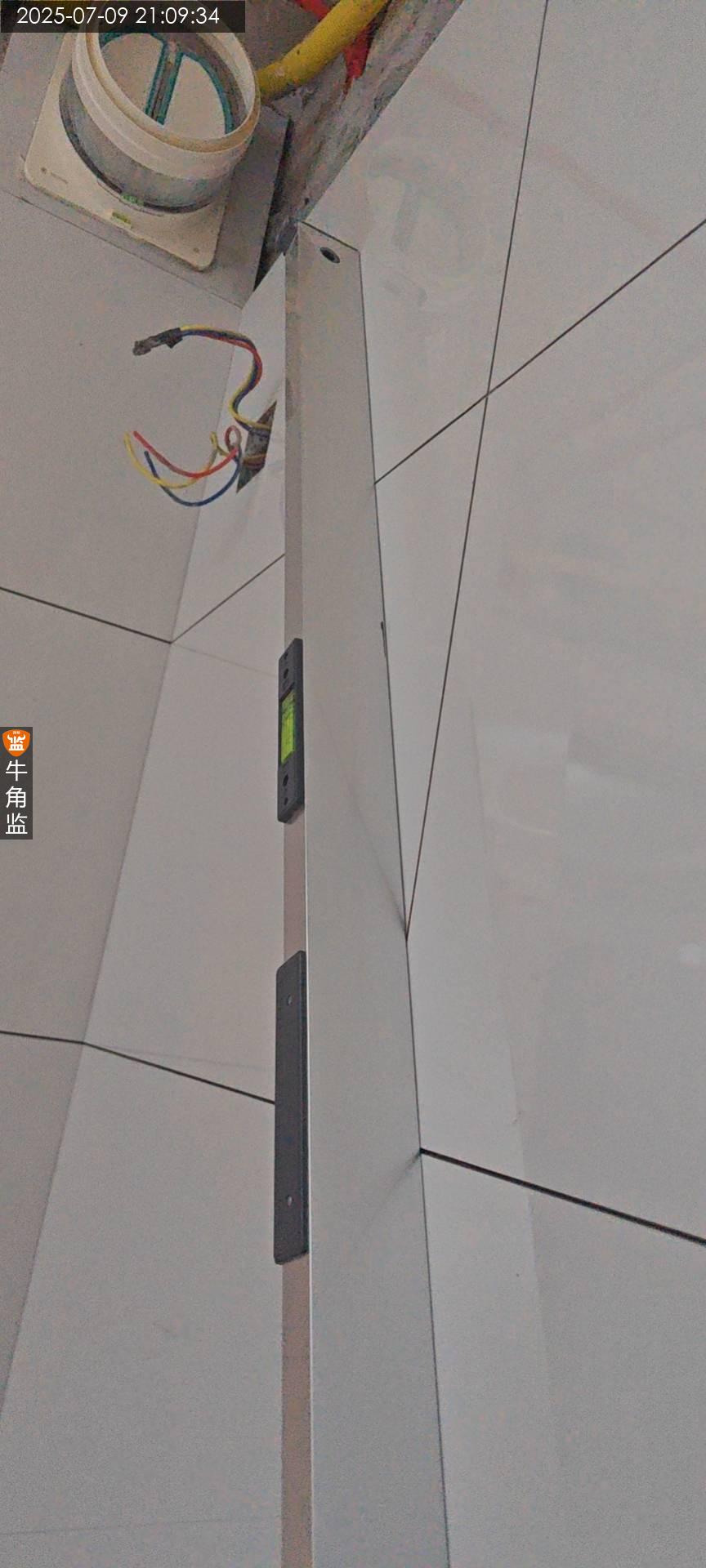

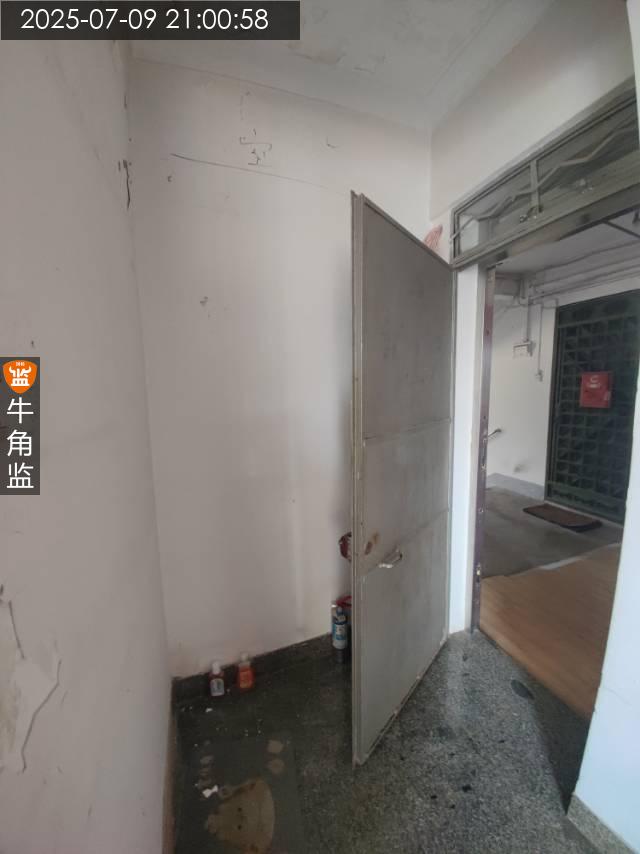

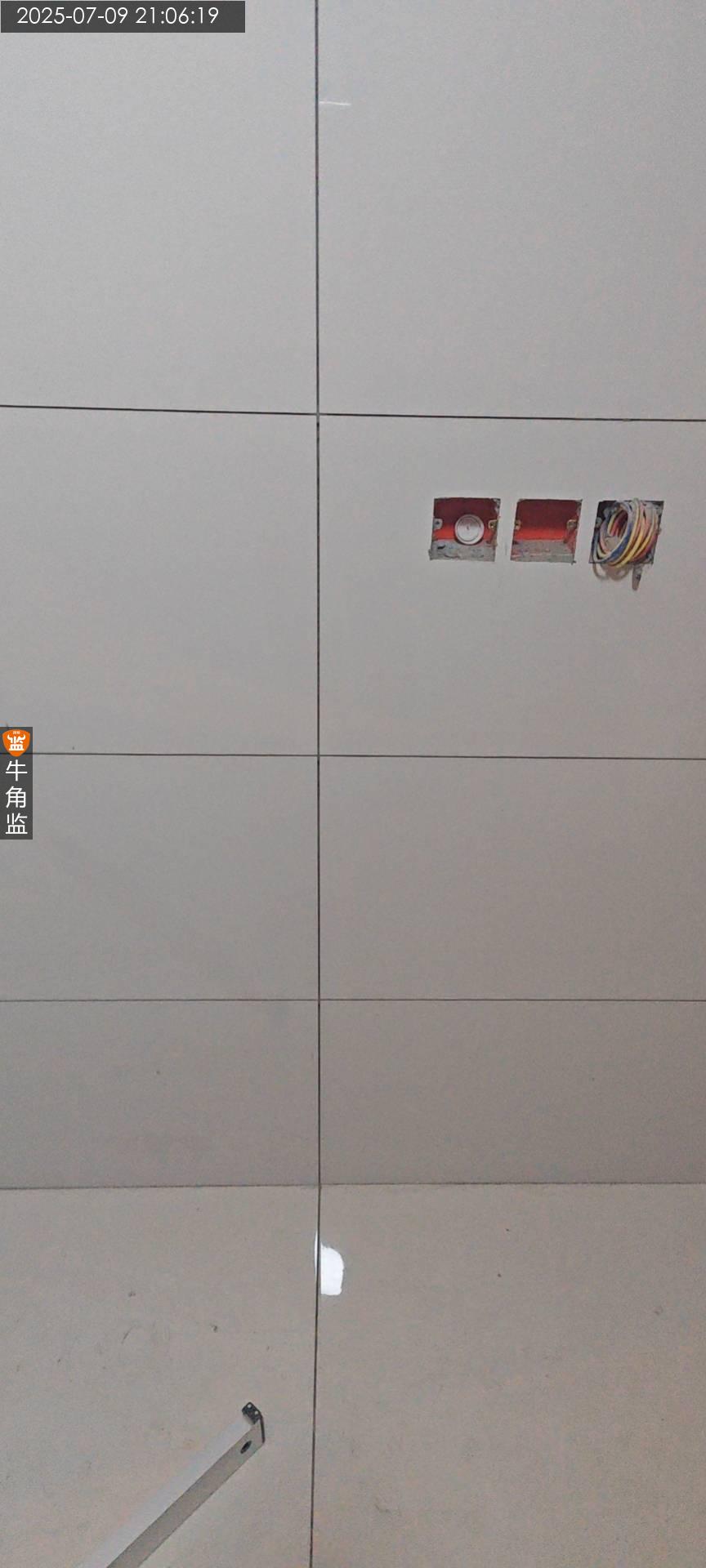

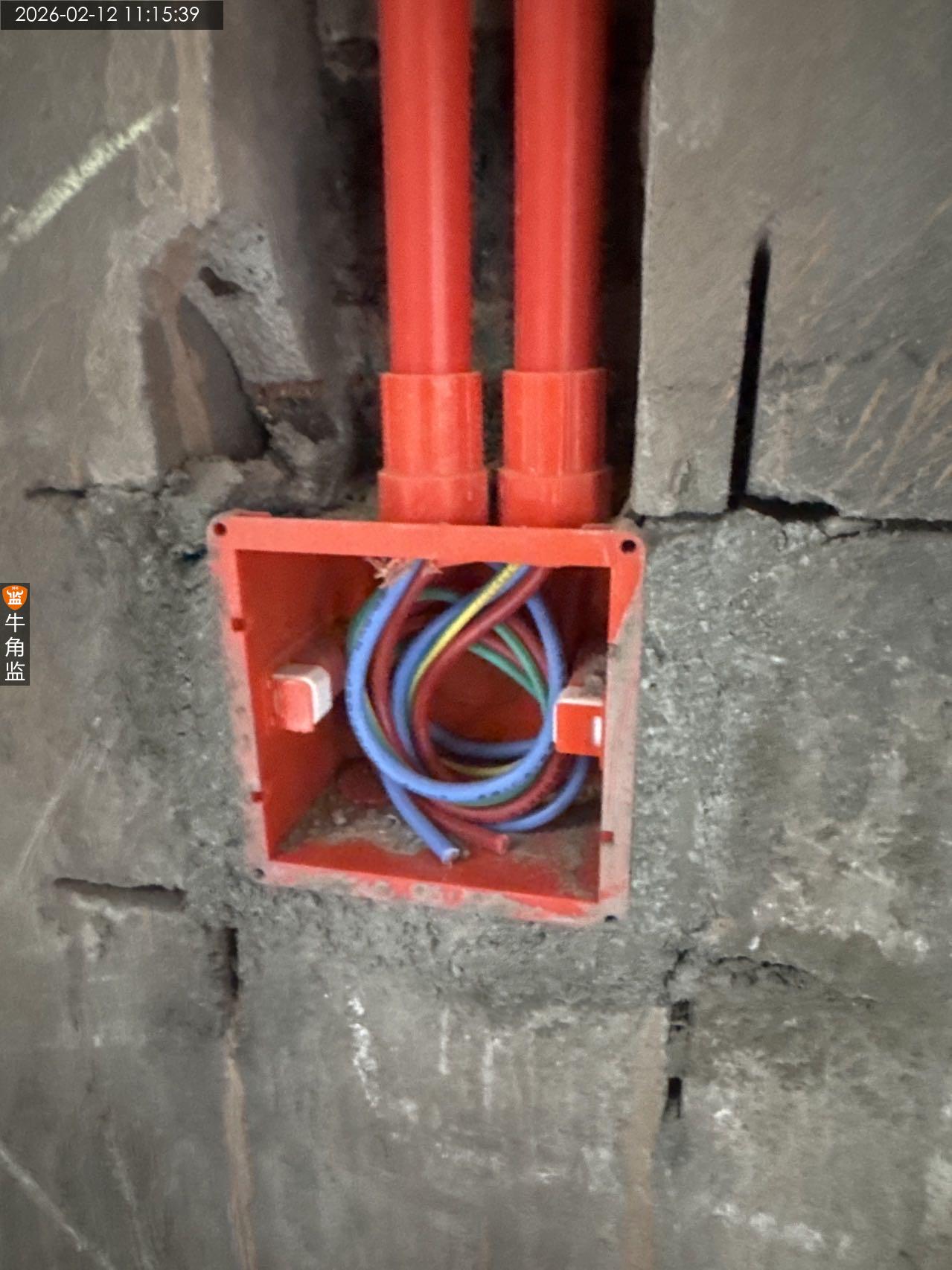

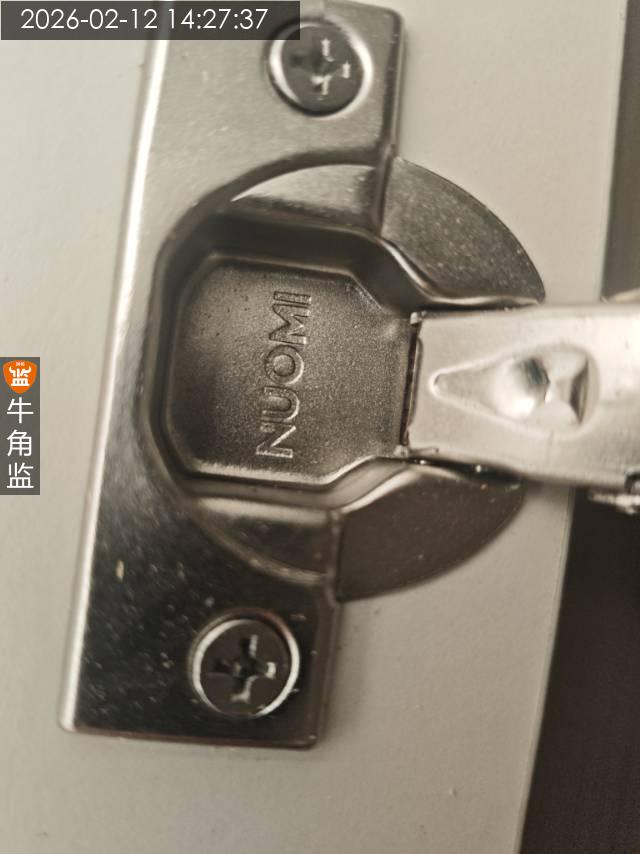

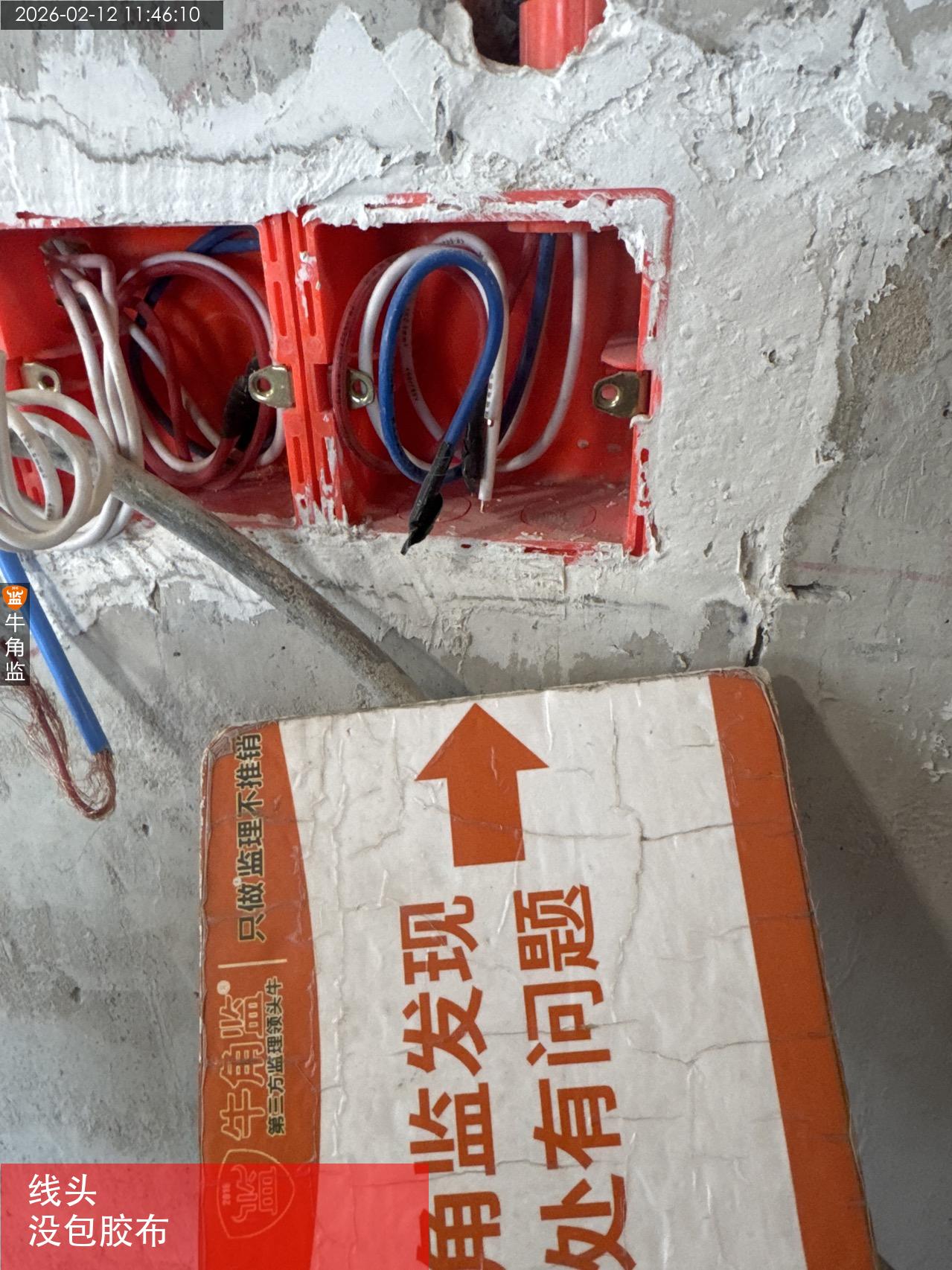

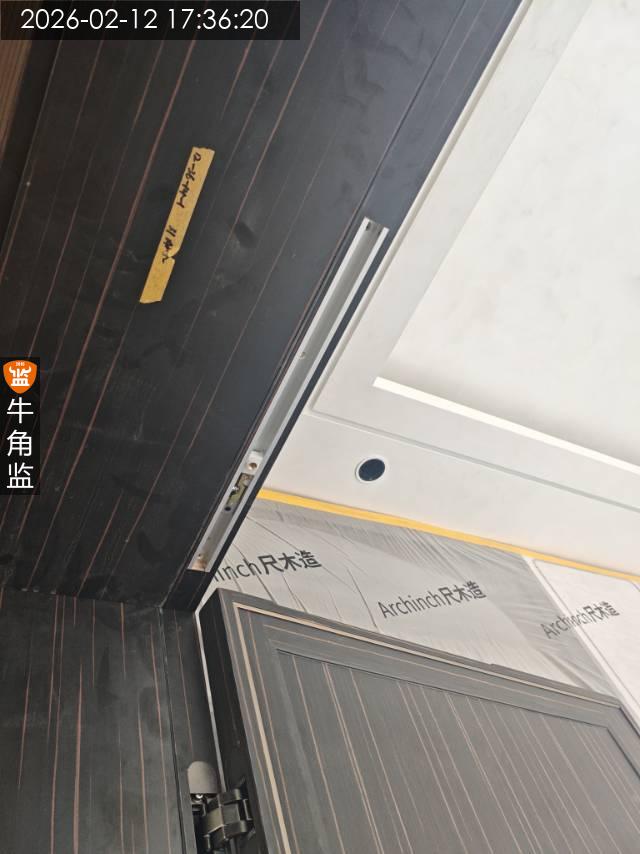

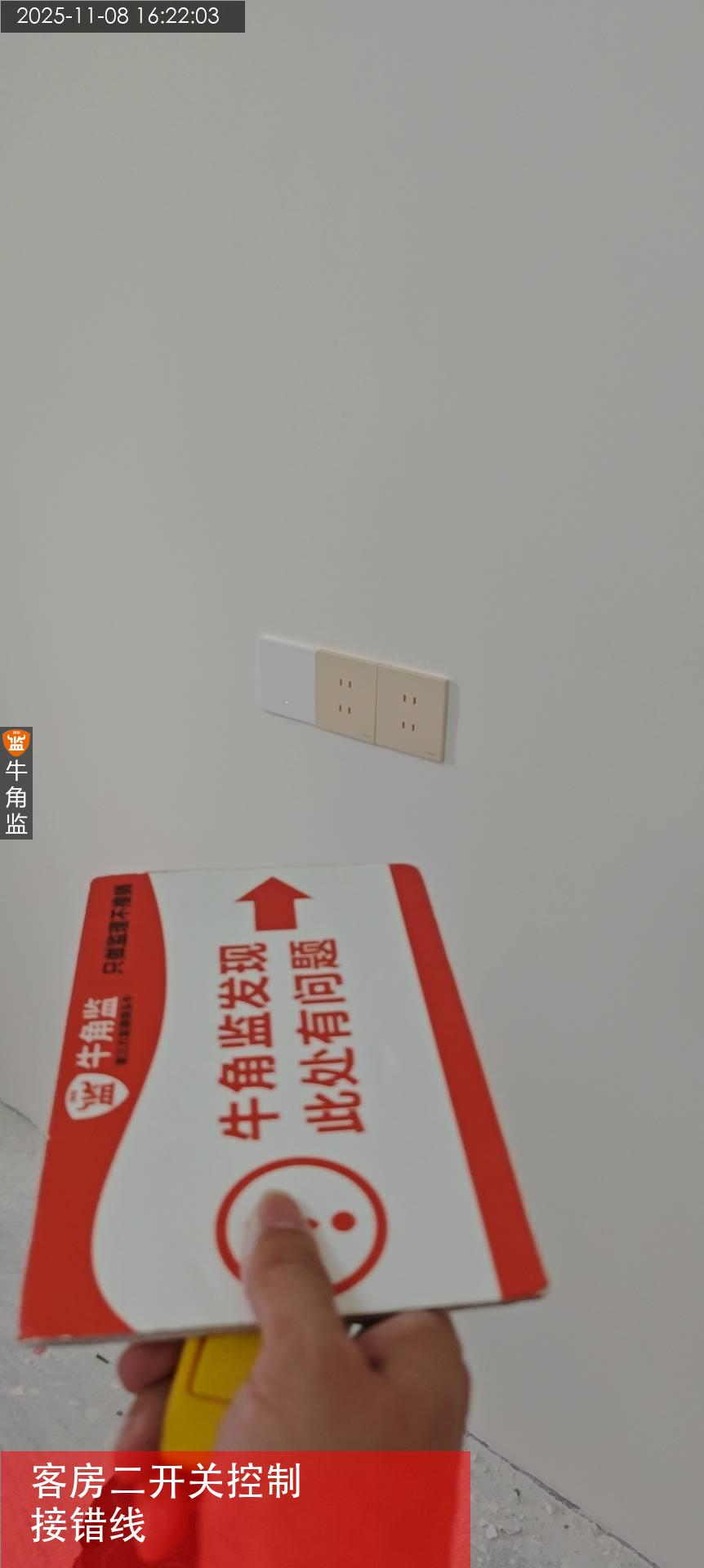

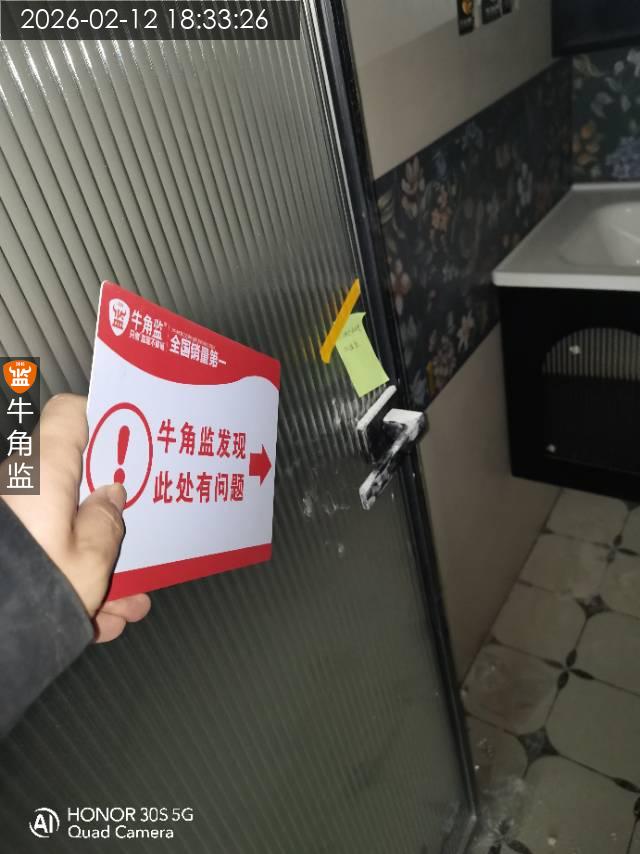

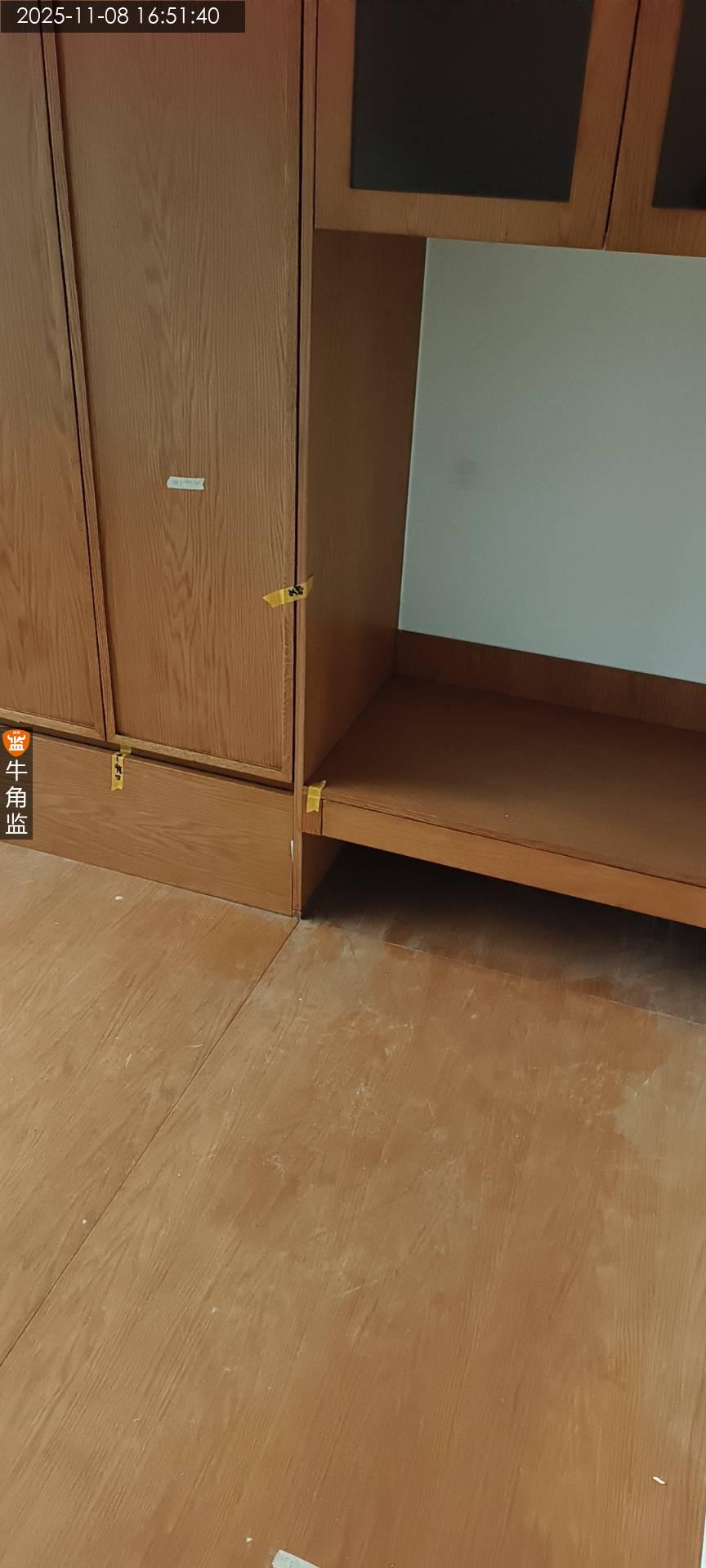

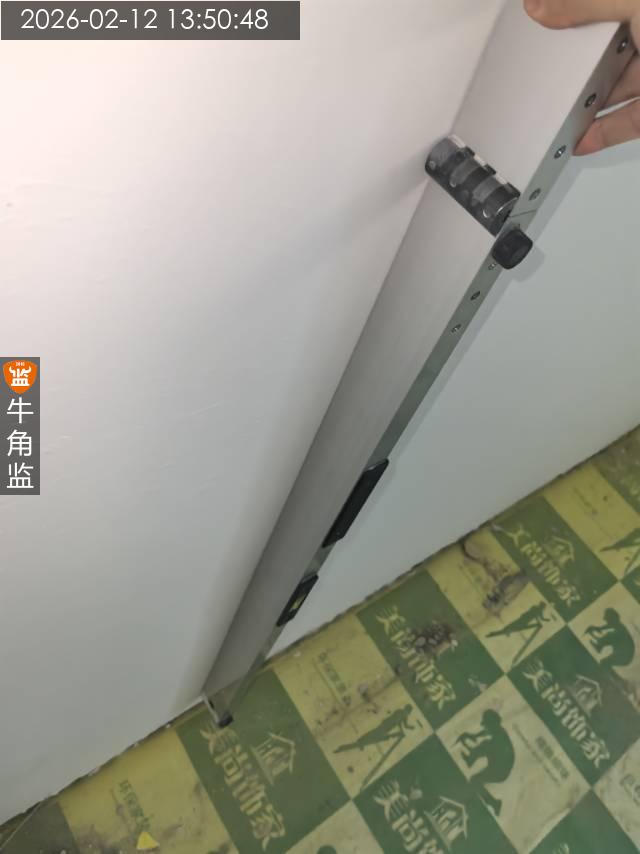

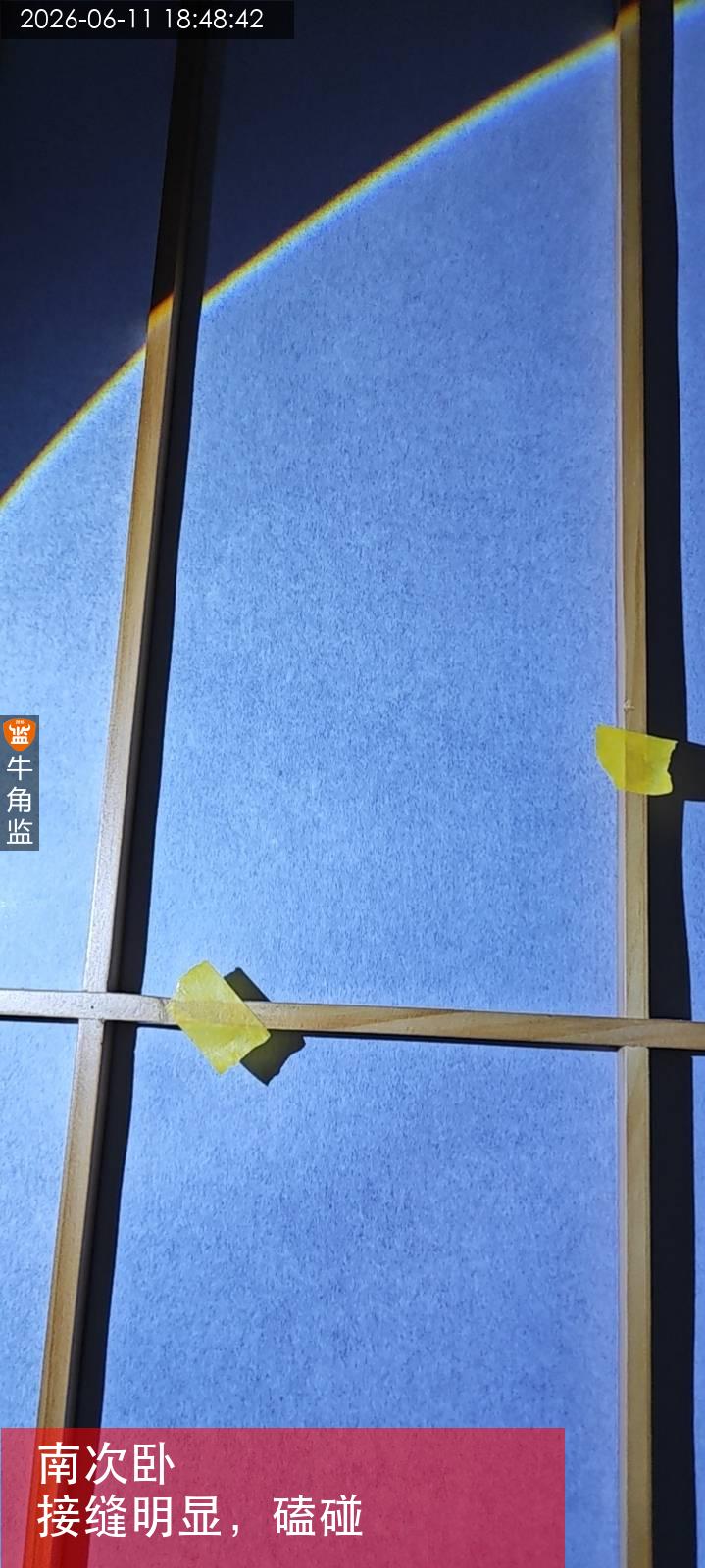

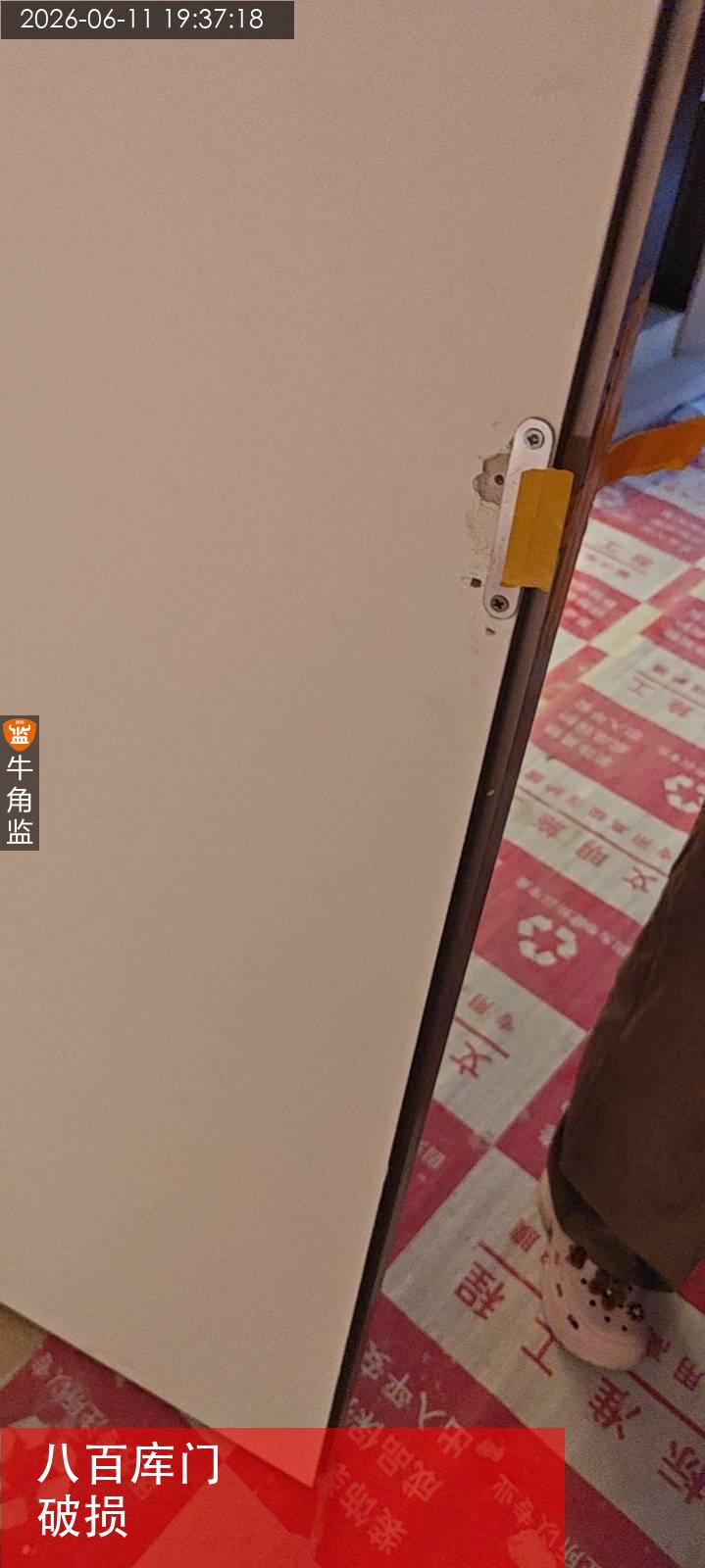

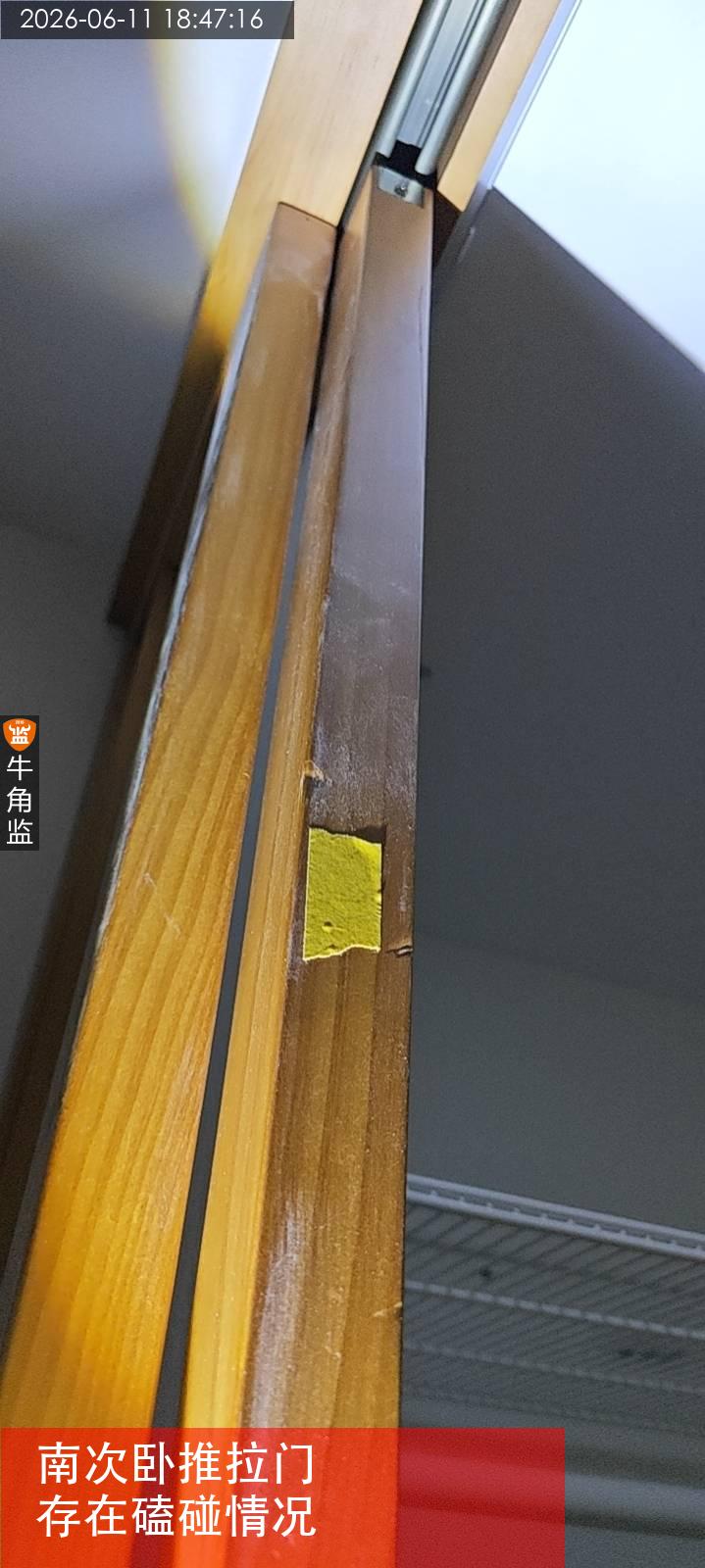

1、室内推拉门门固定片未清理,需要拆除干净。

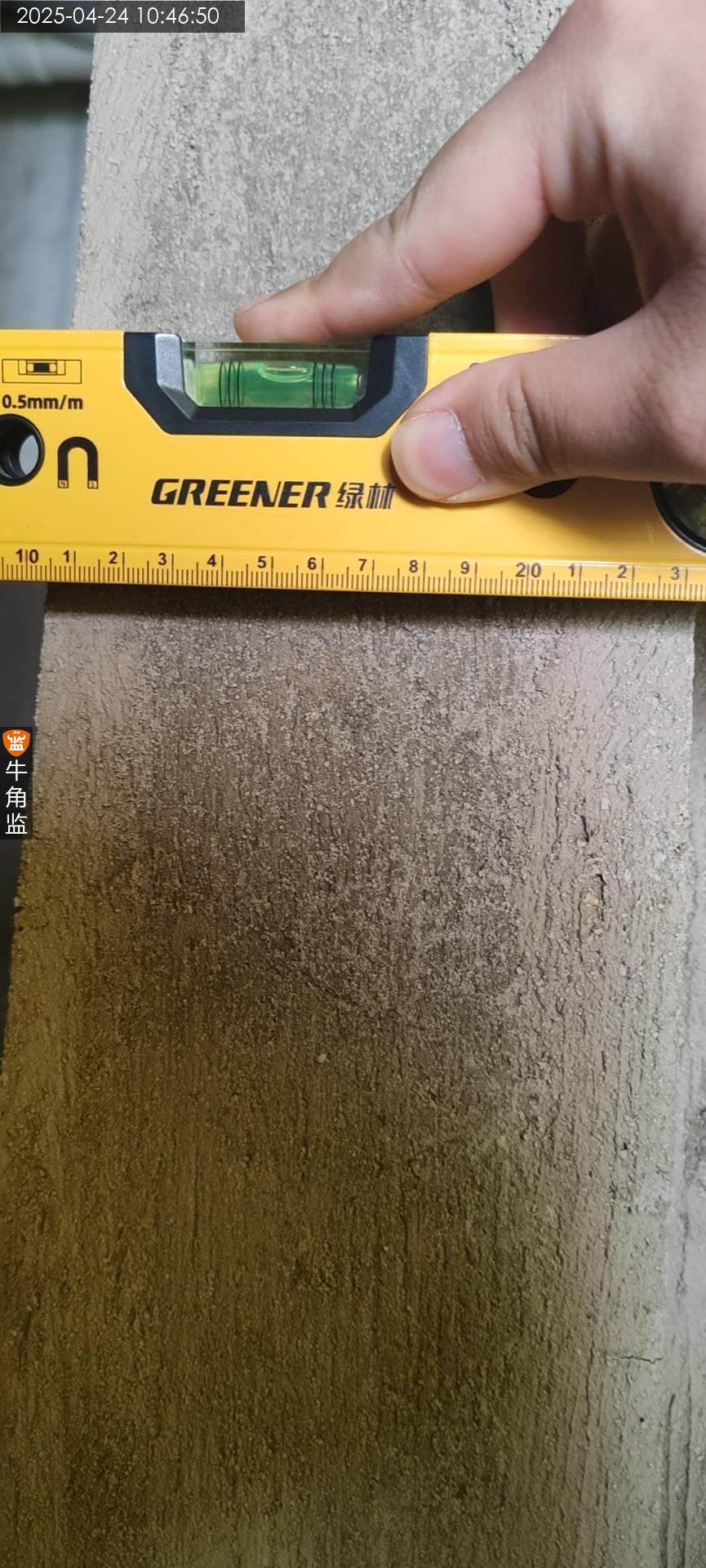

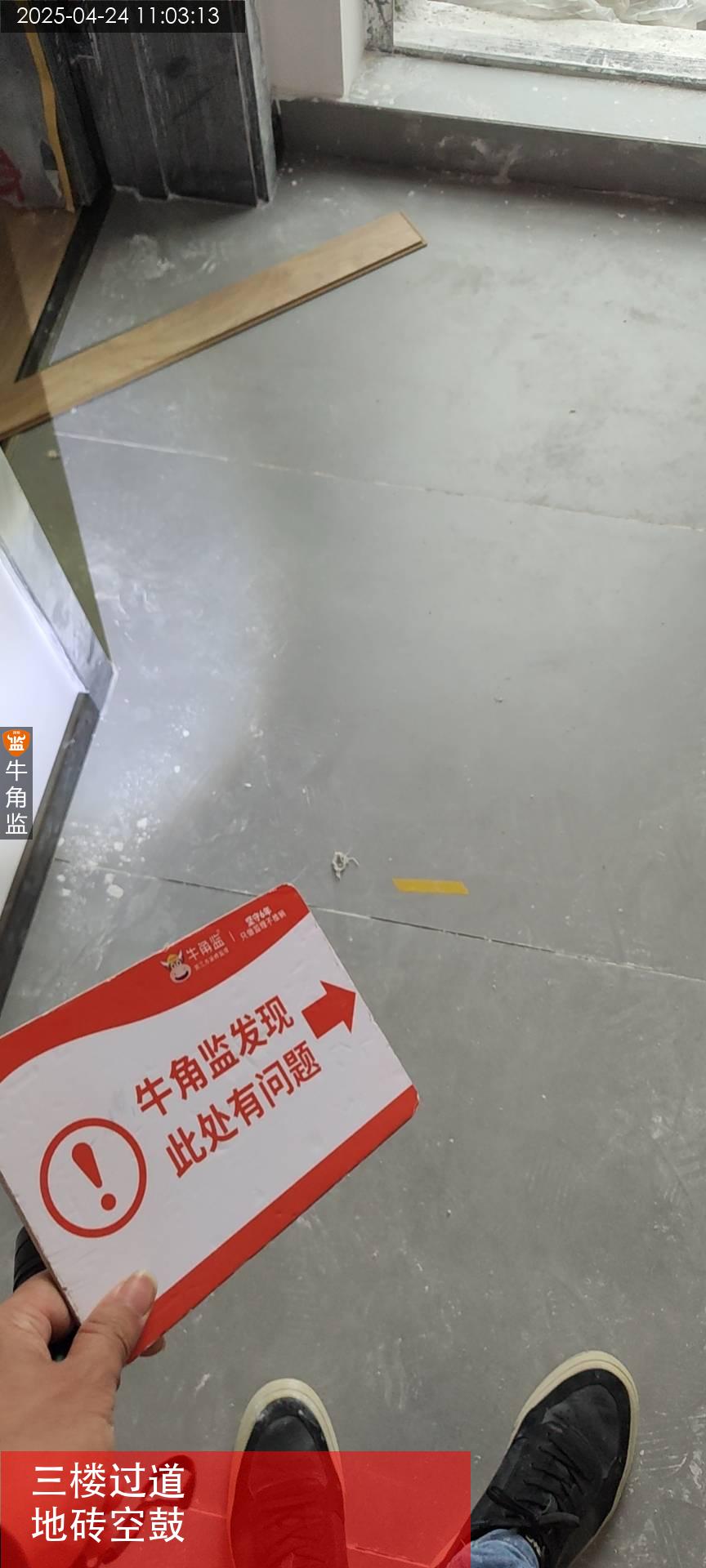

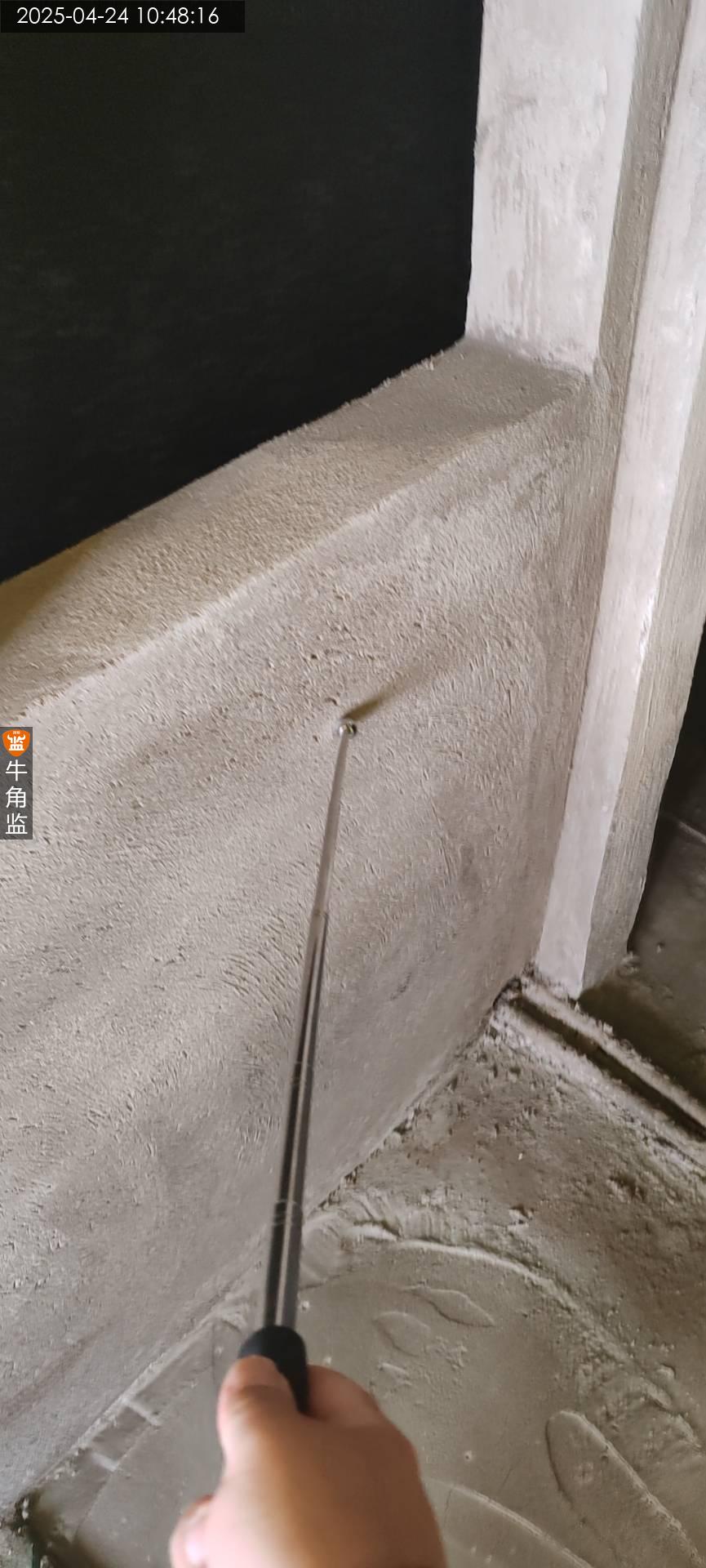

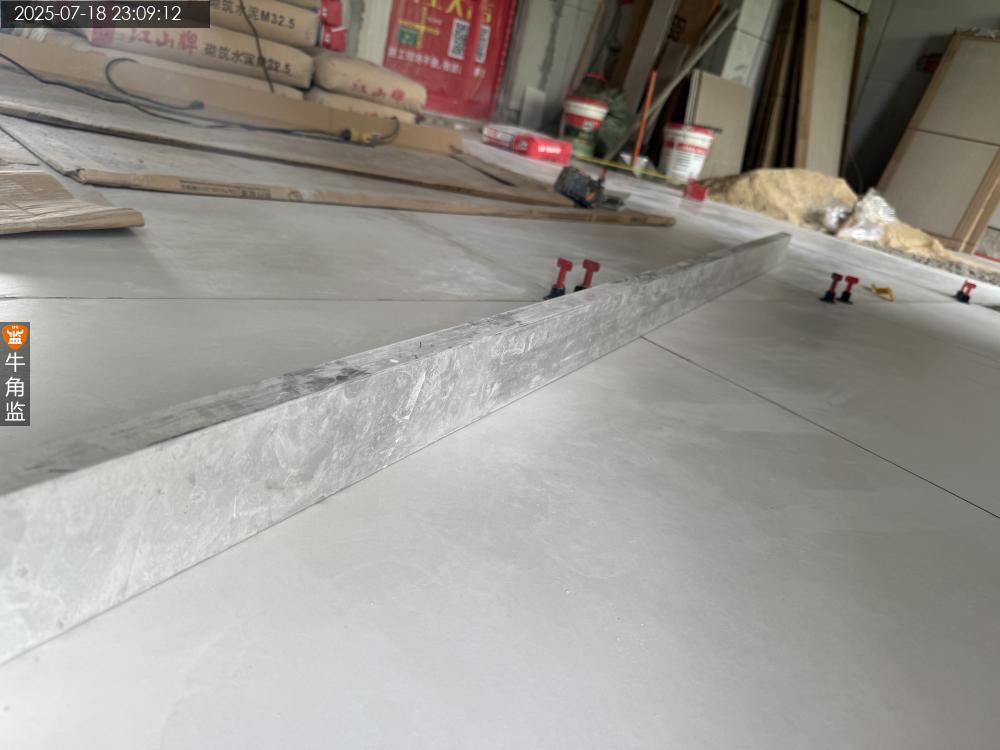

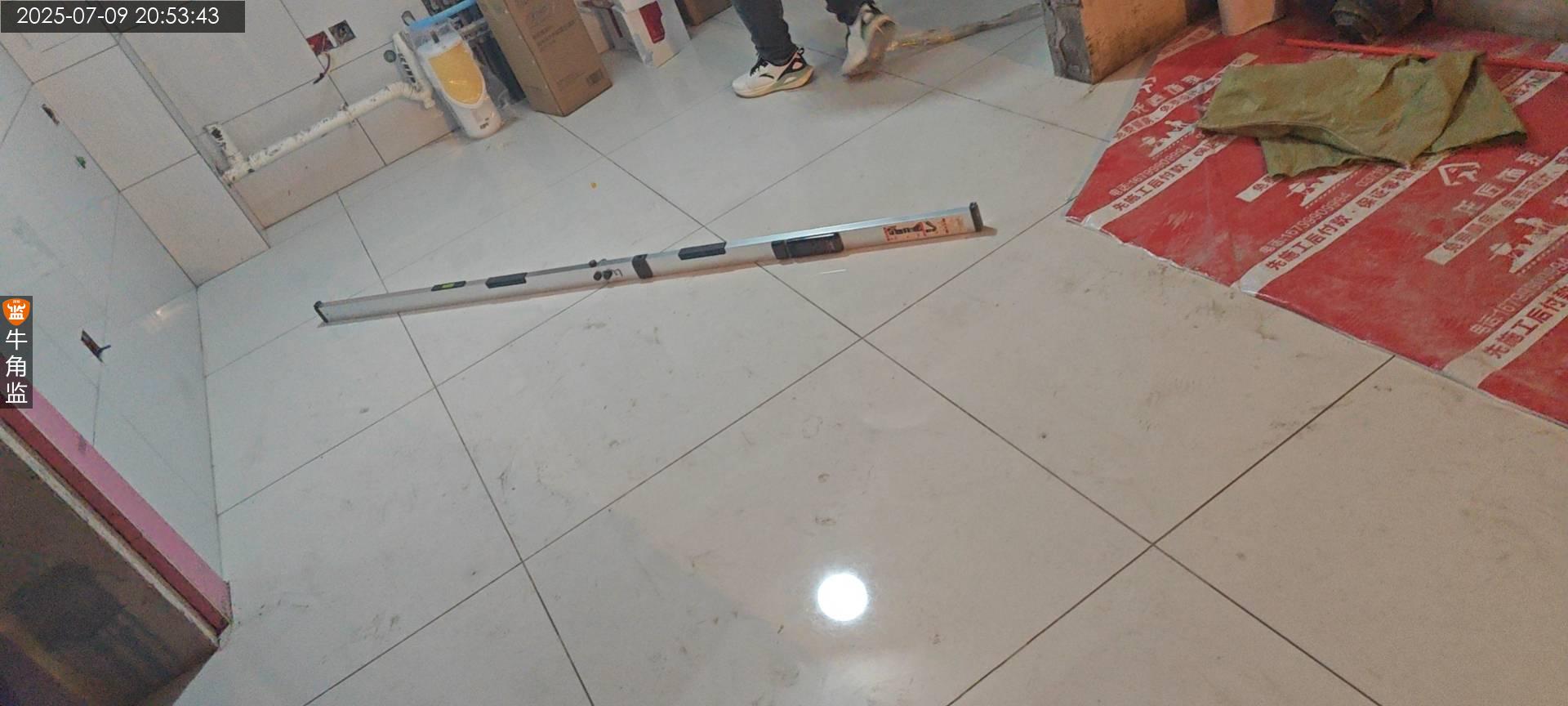

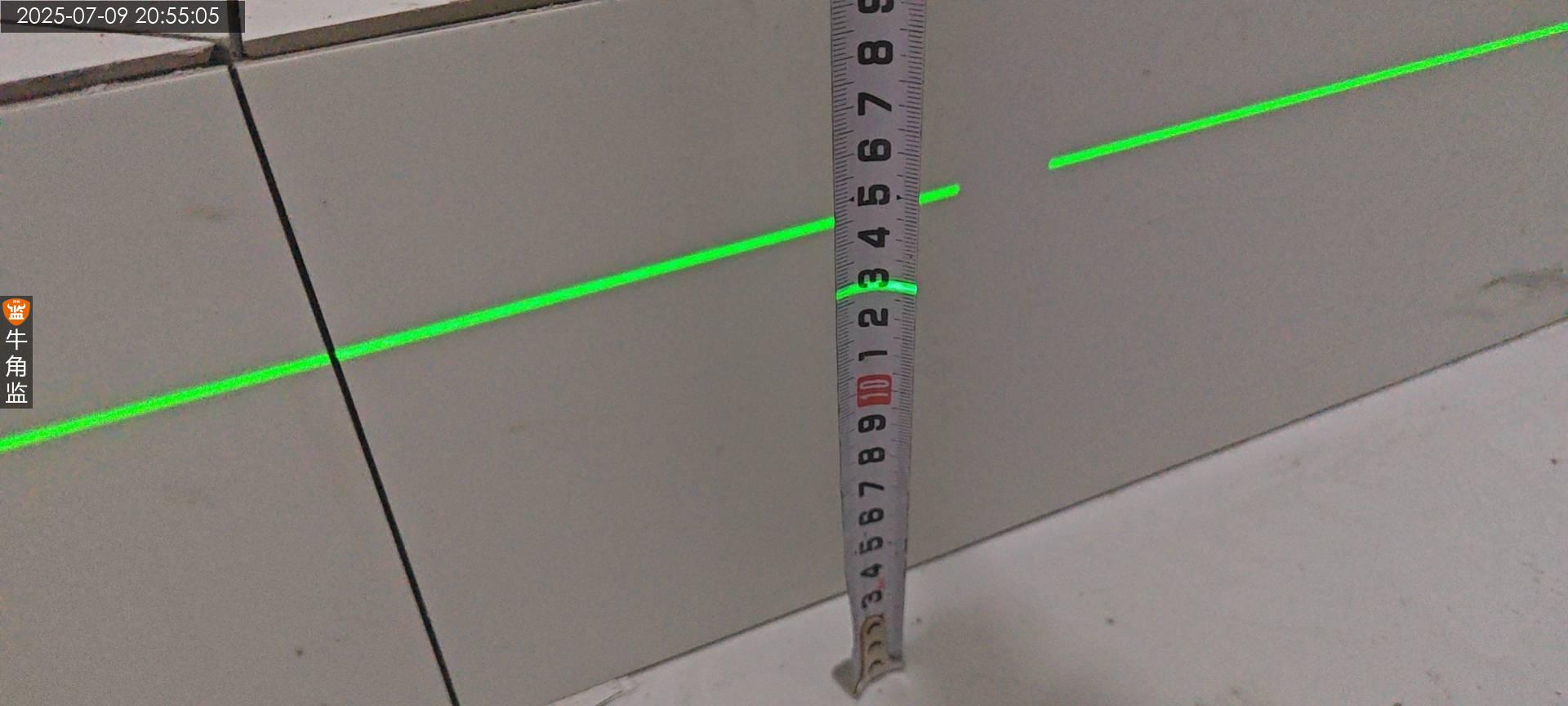

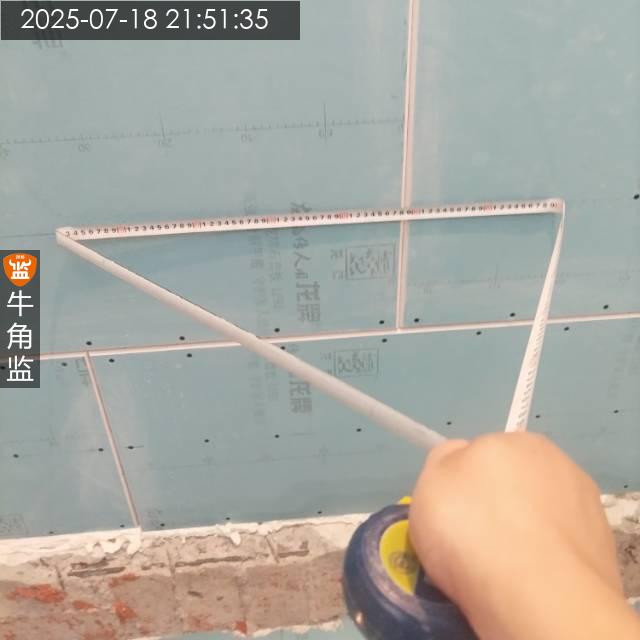

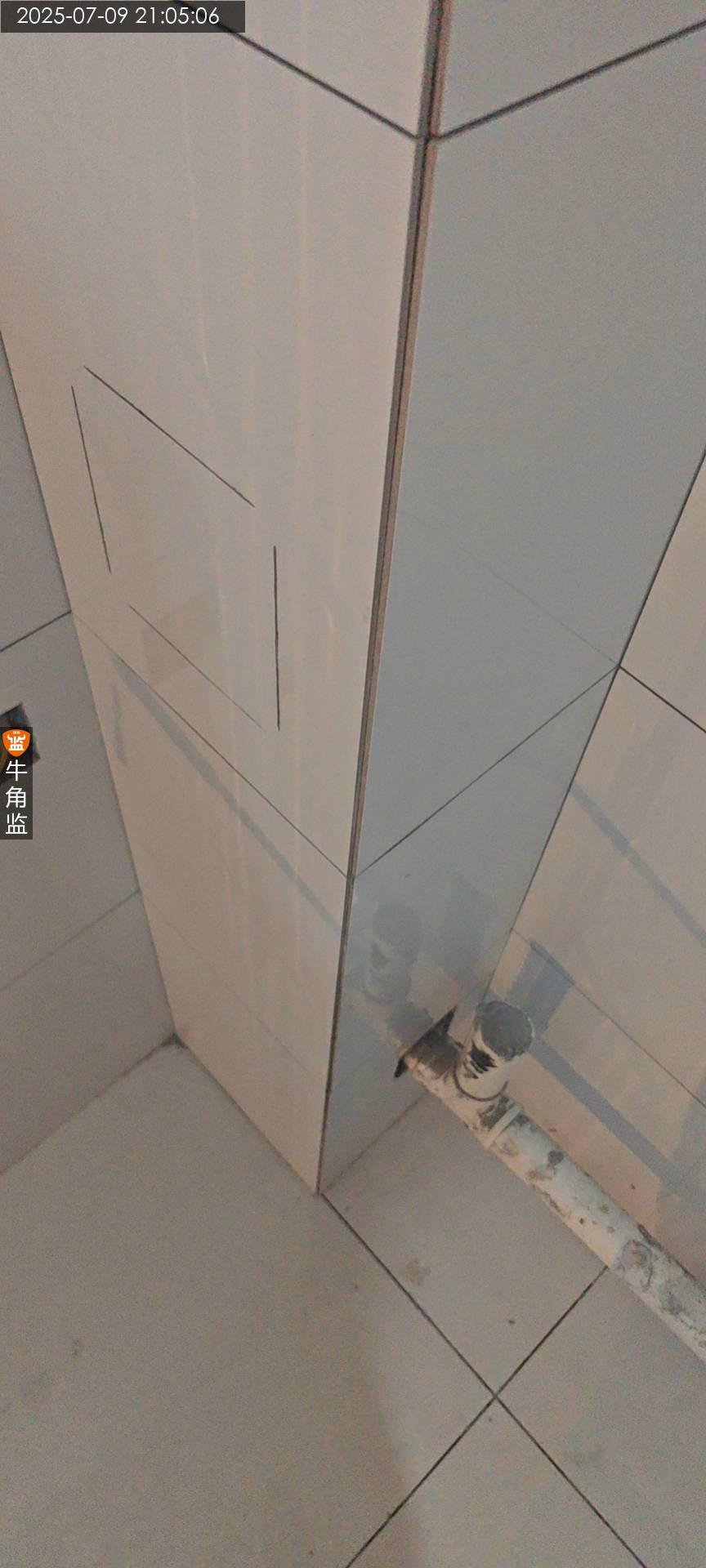

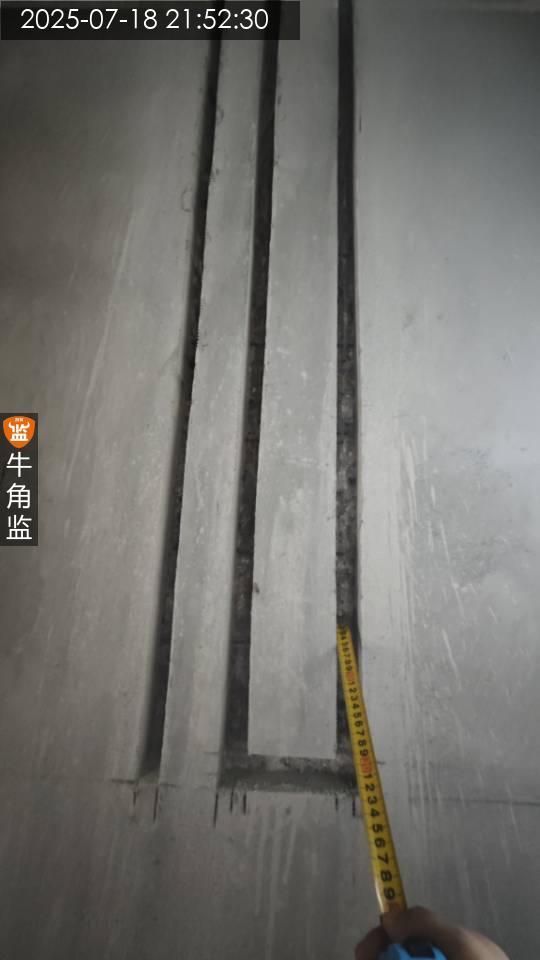

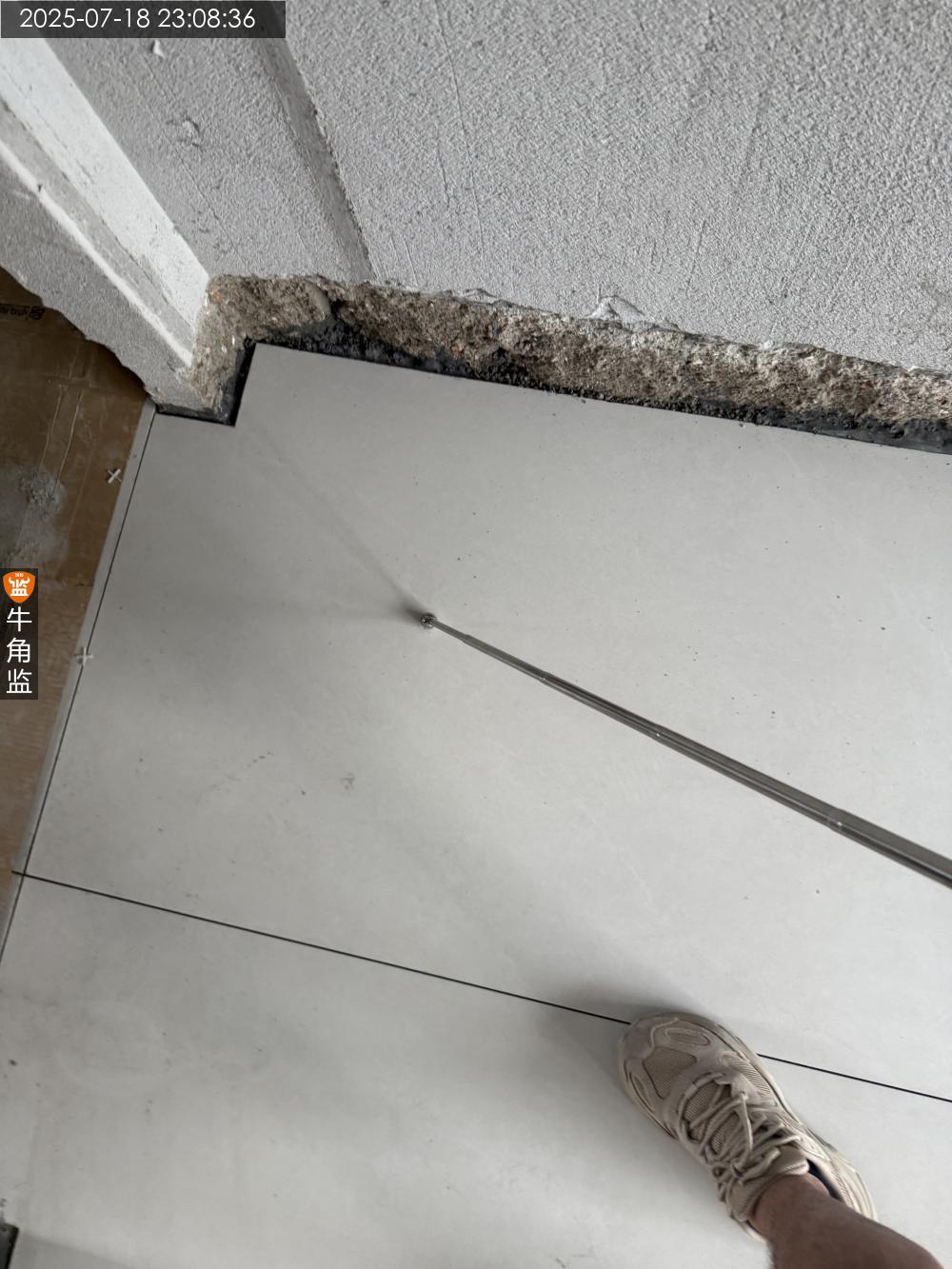

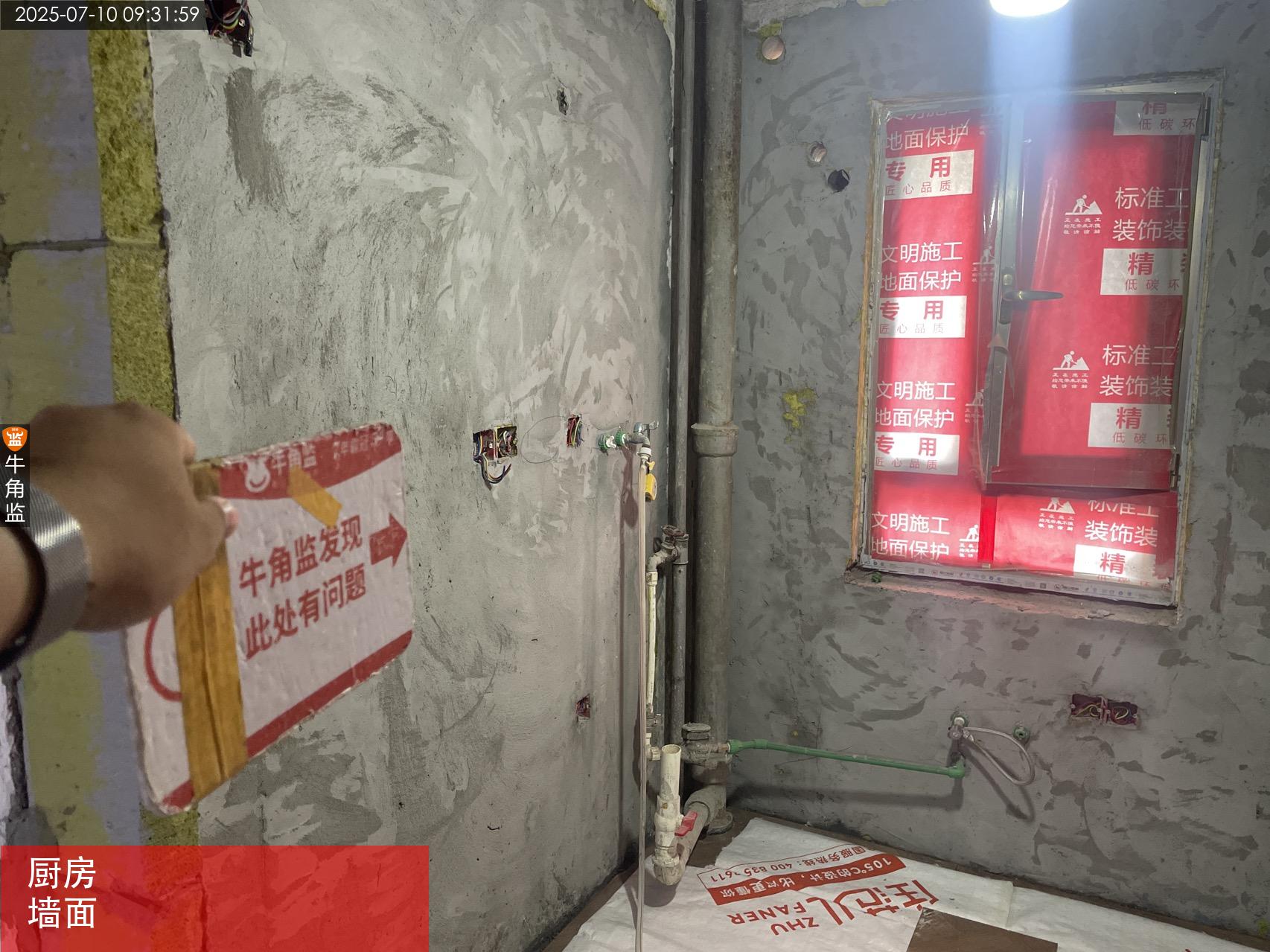

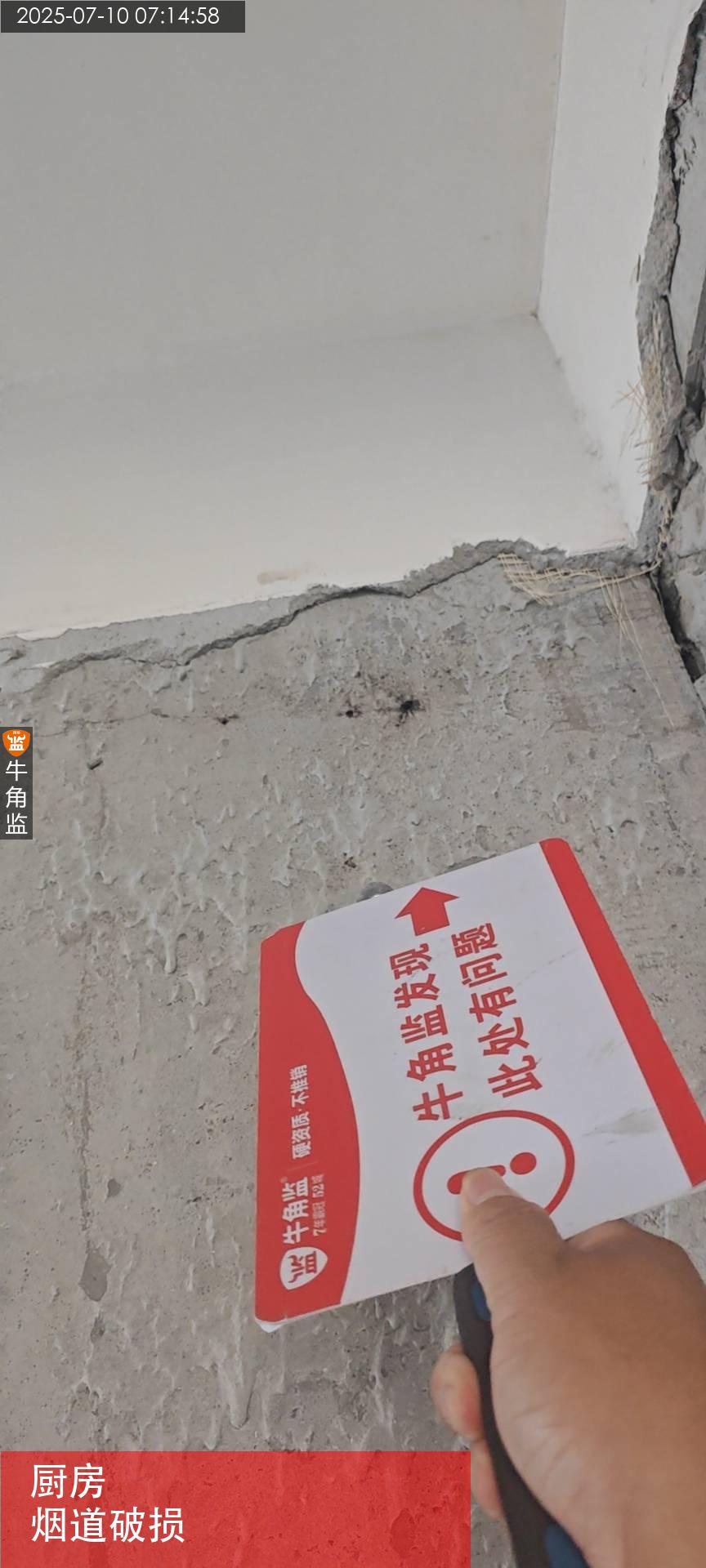

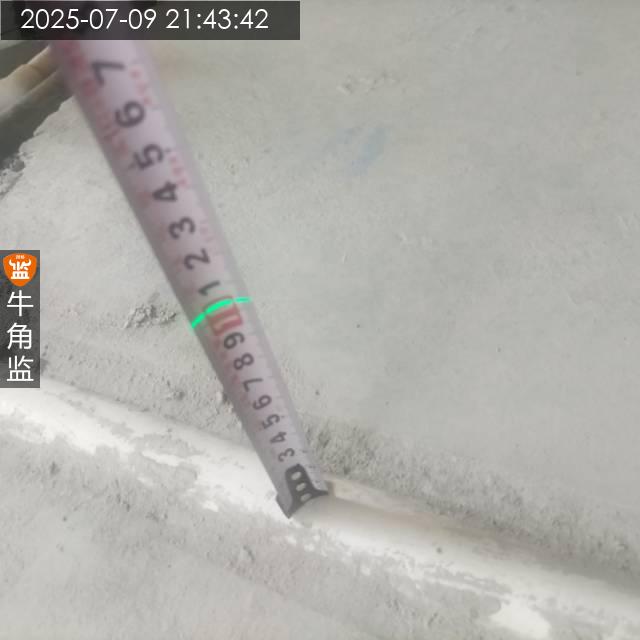

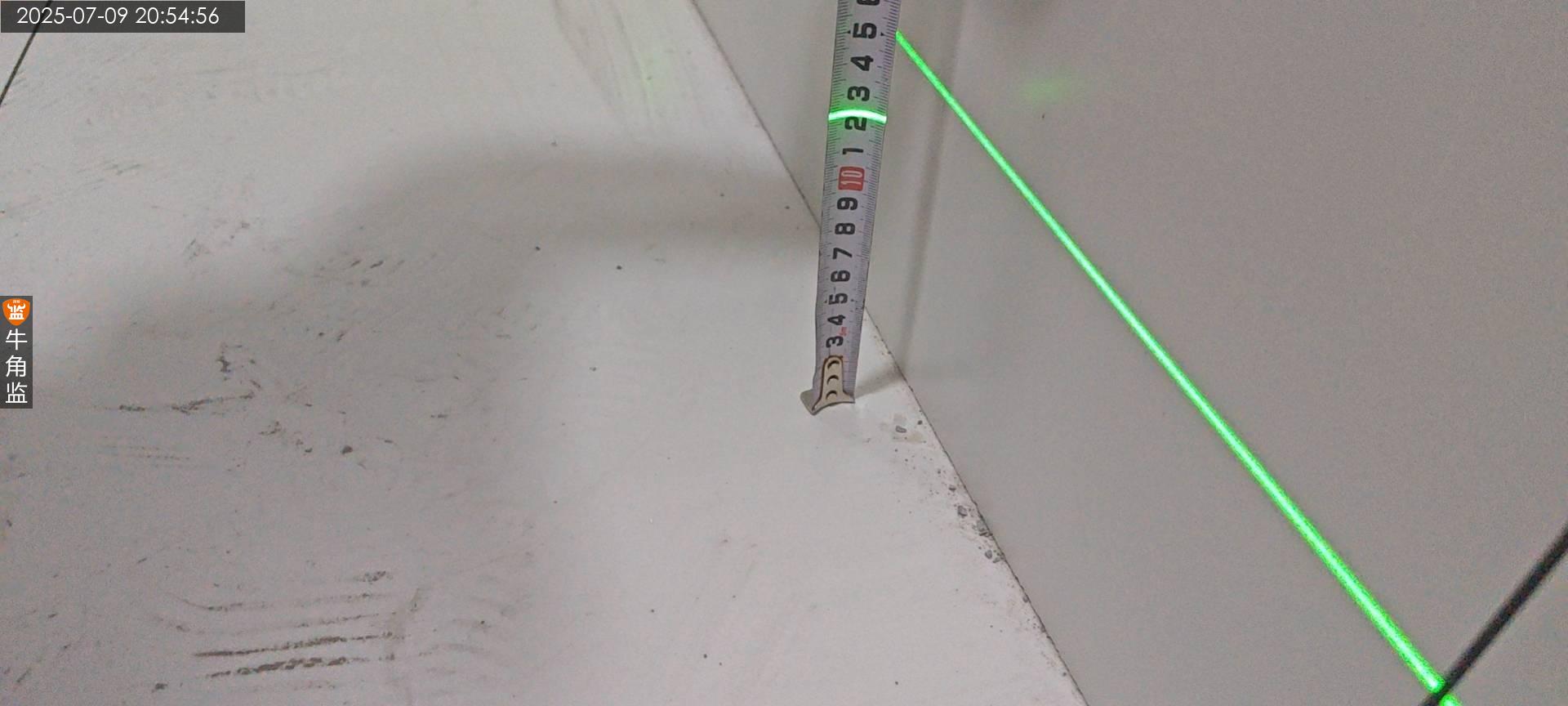

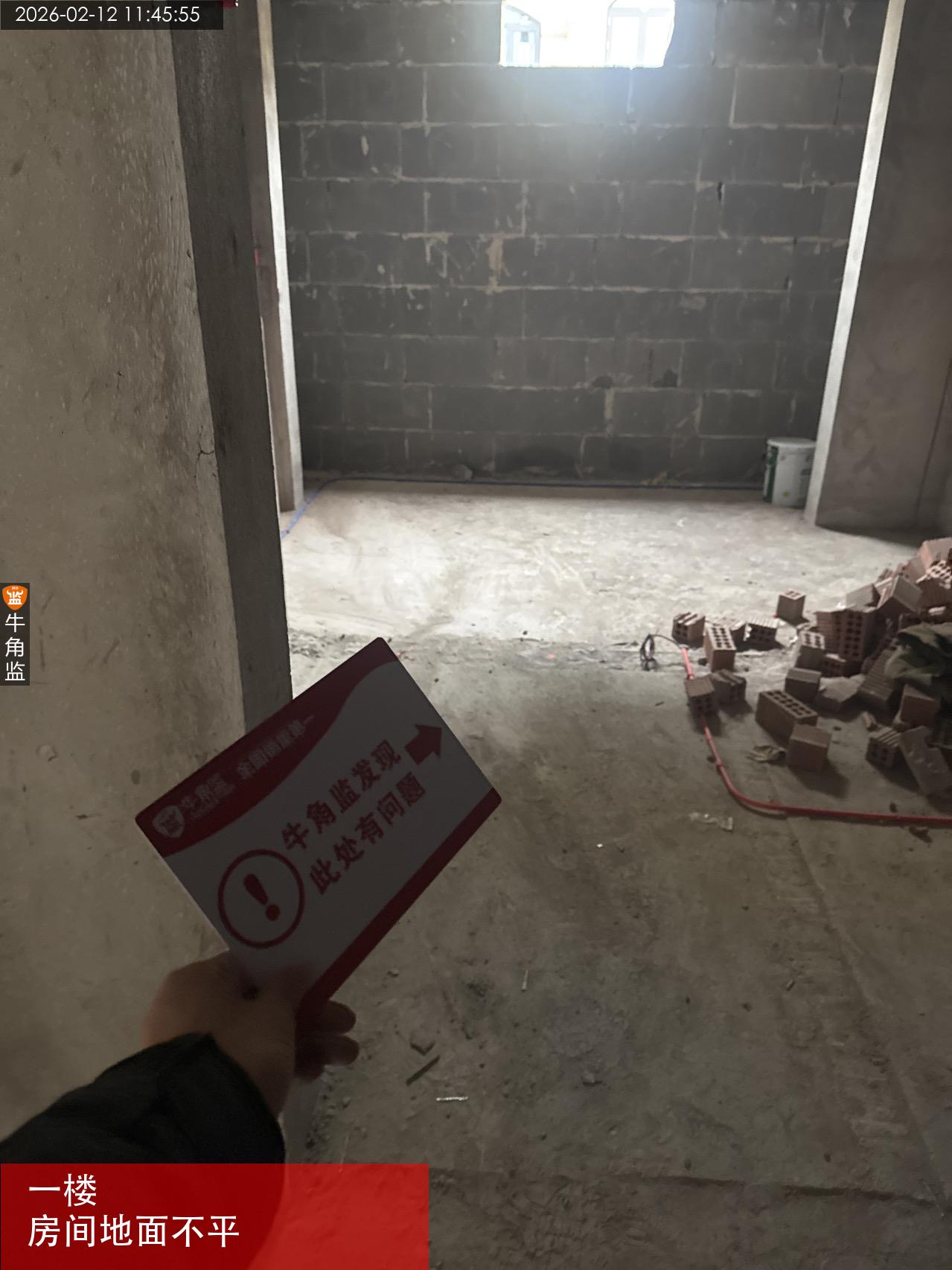

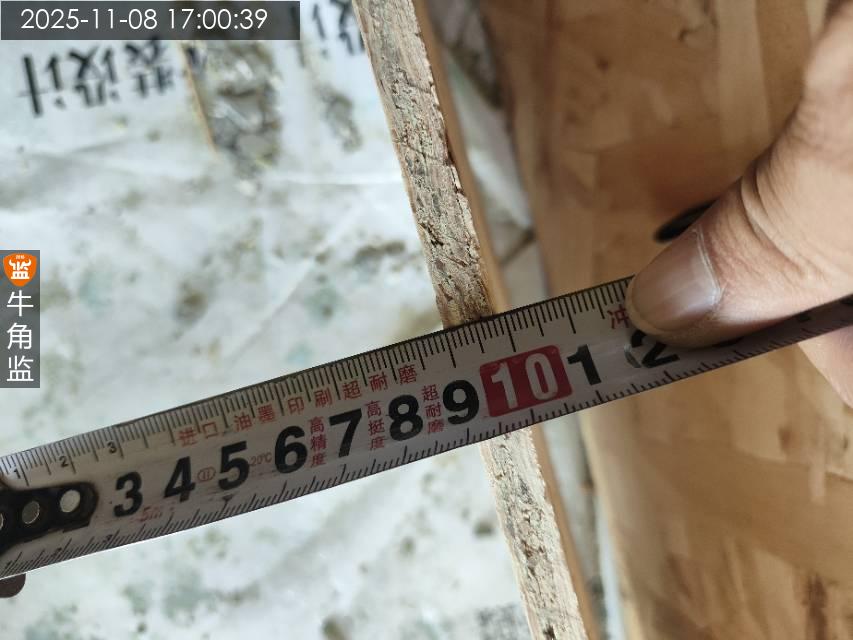

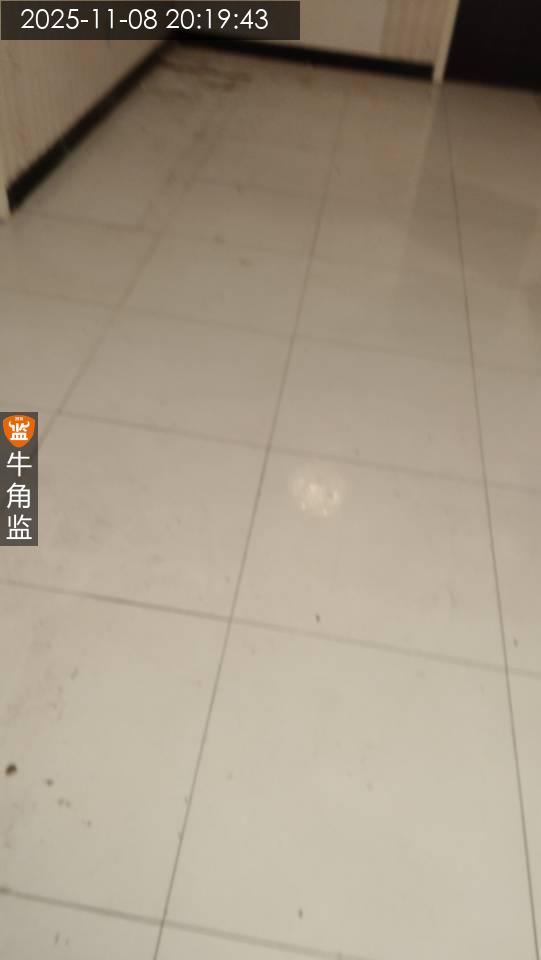

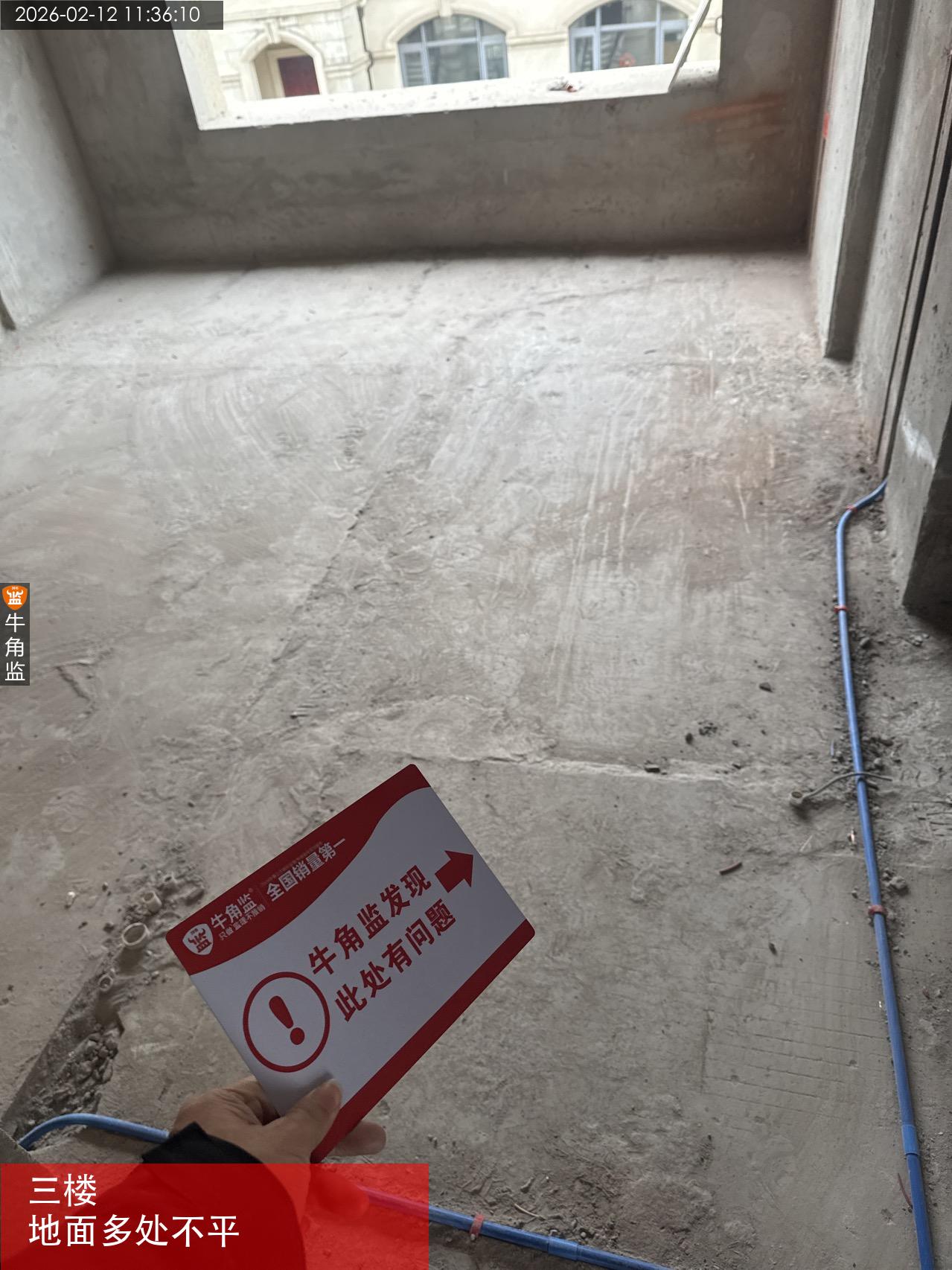

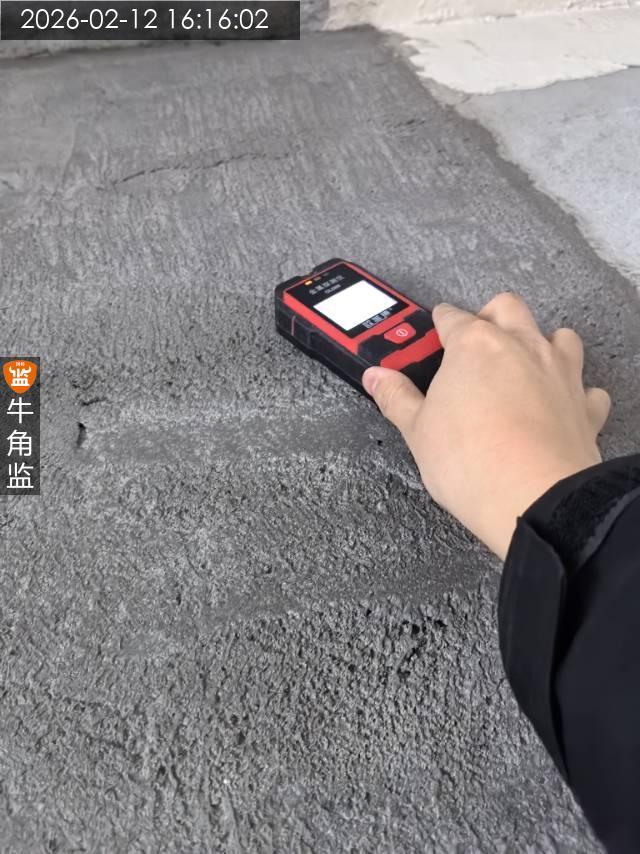

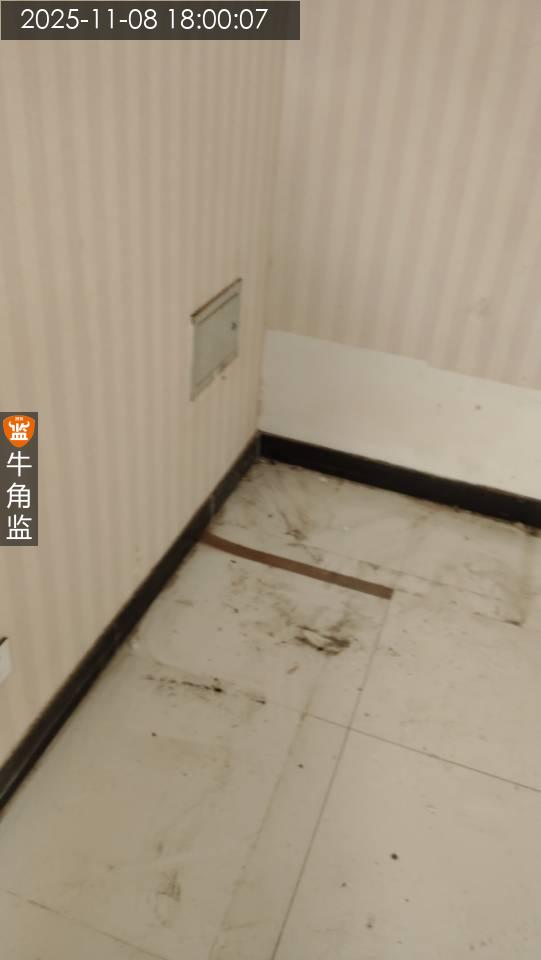

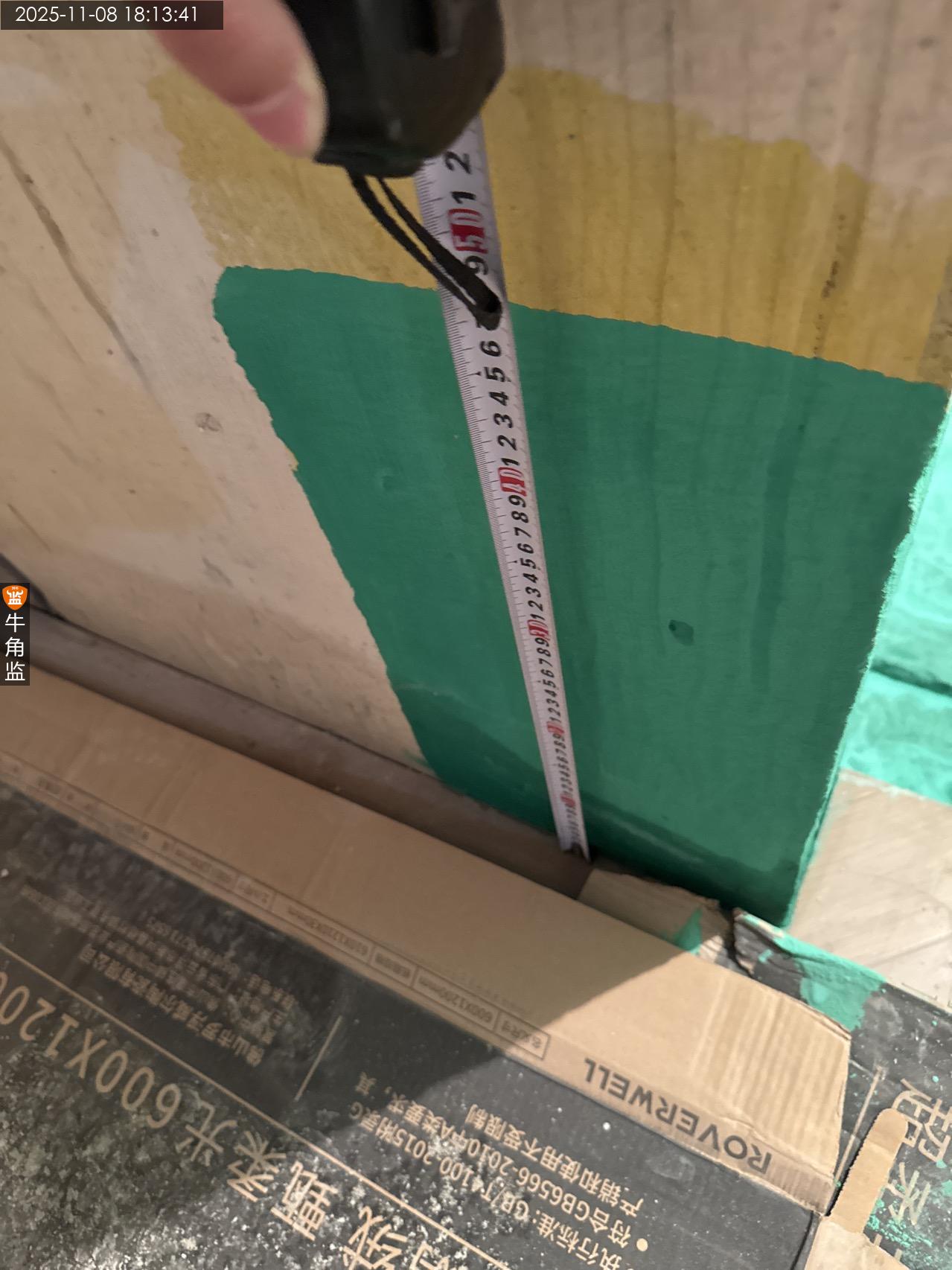

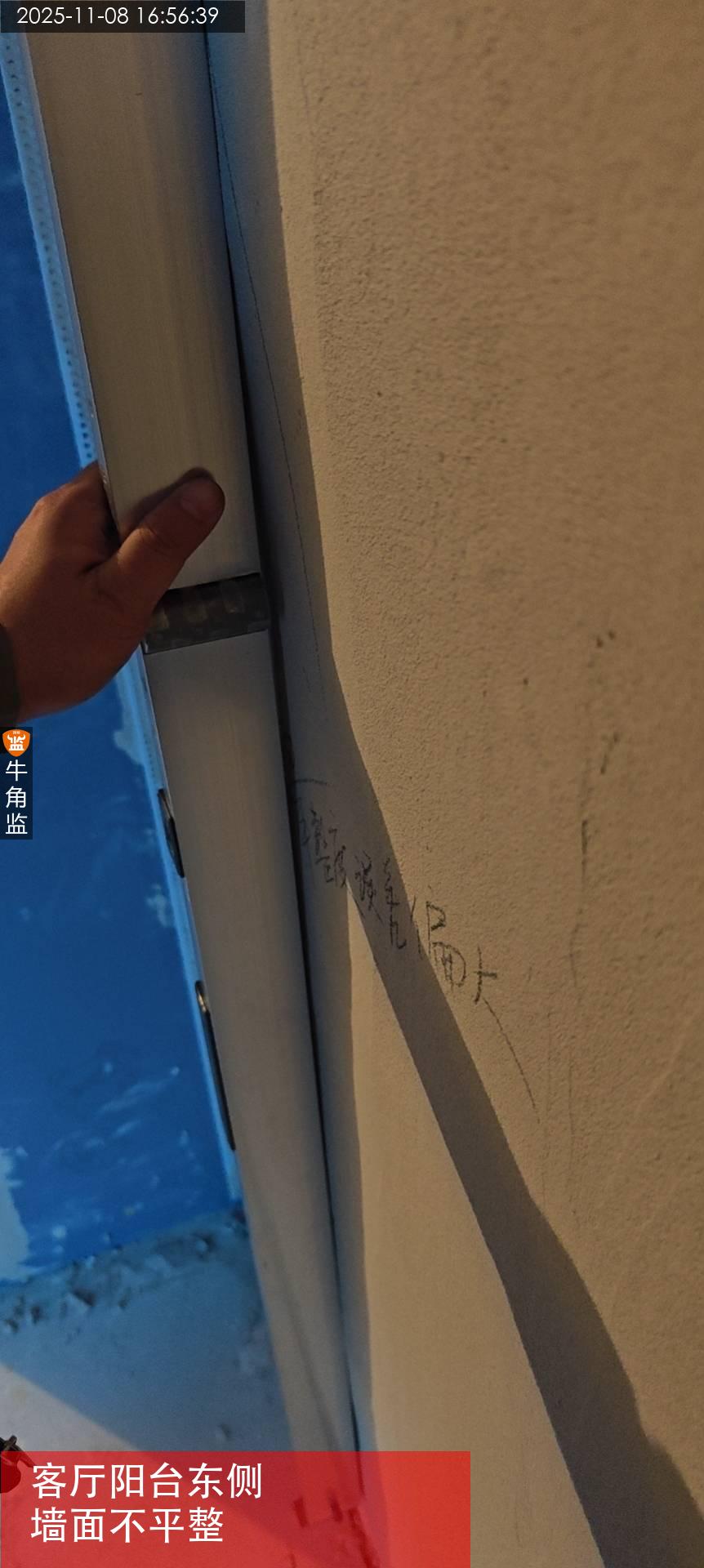

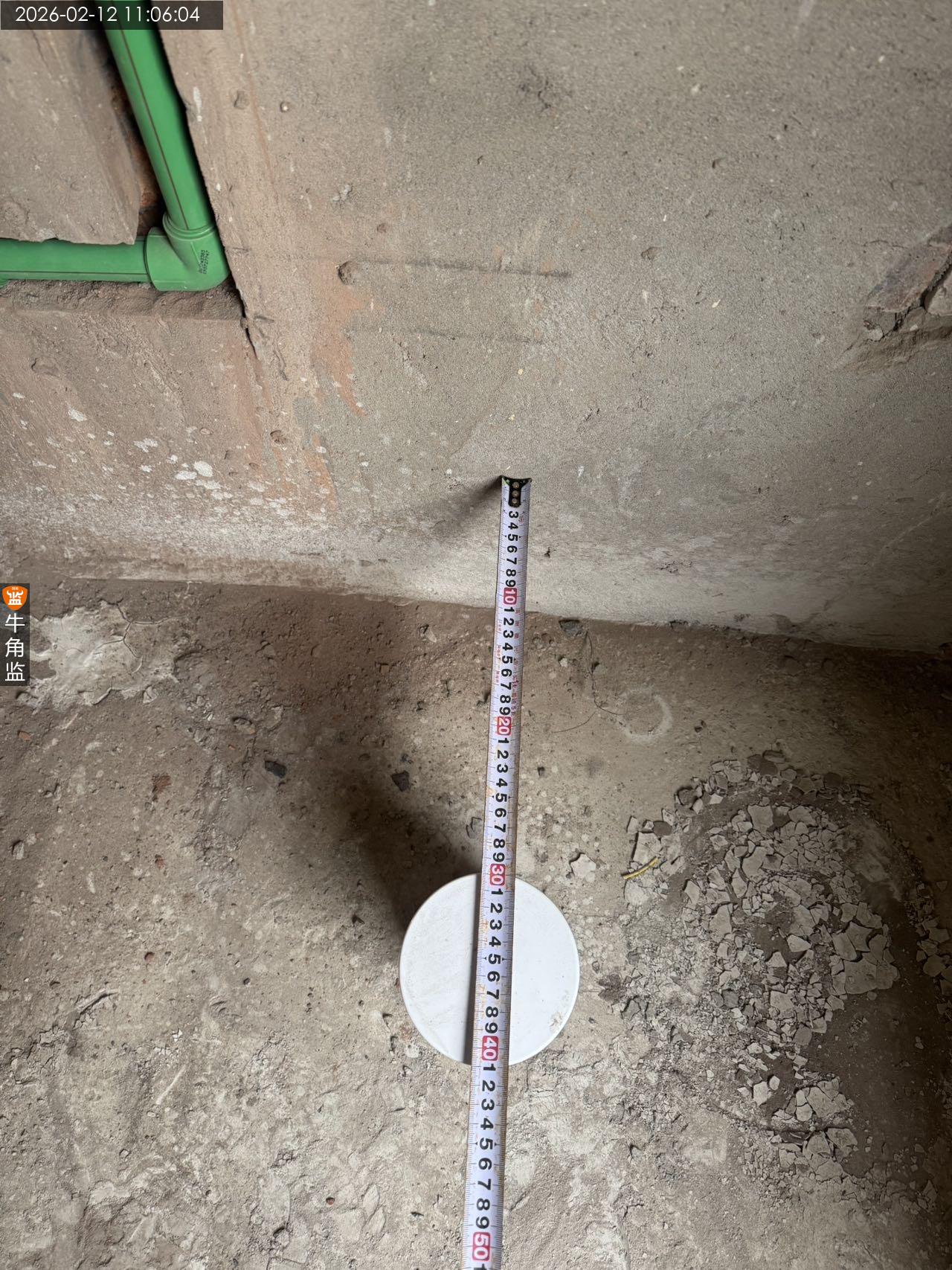

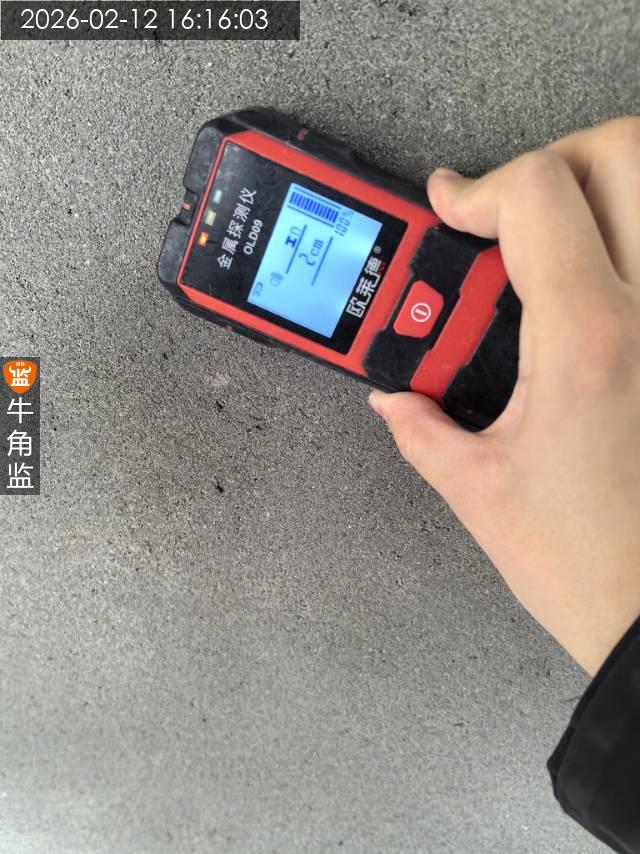

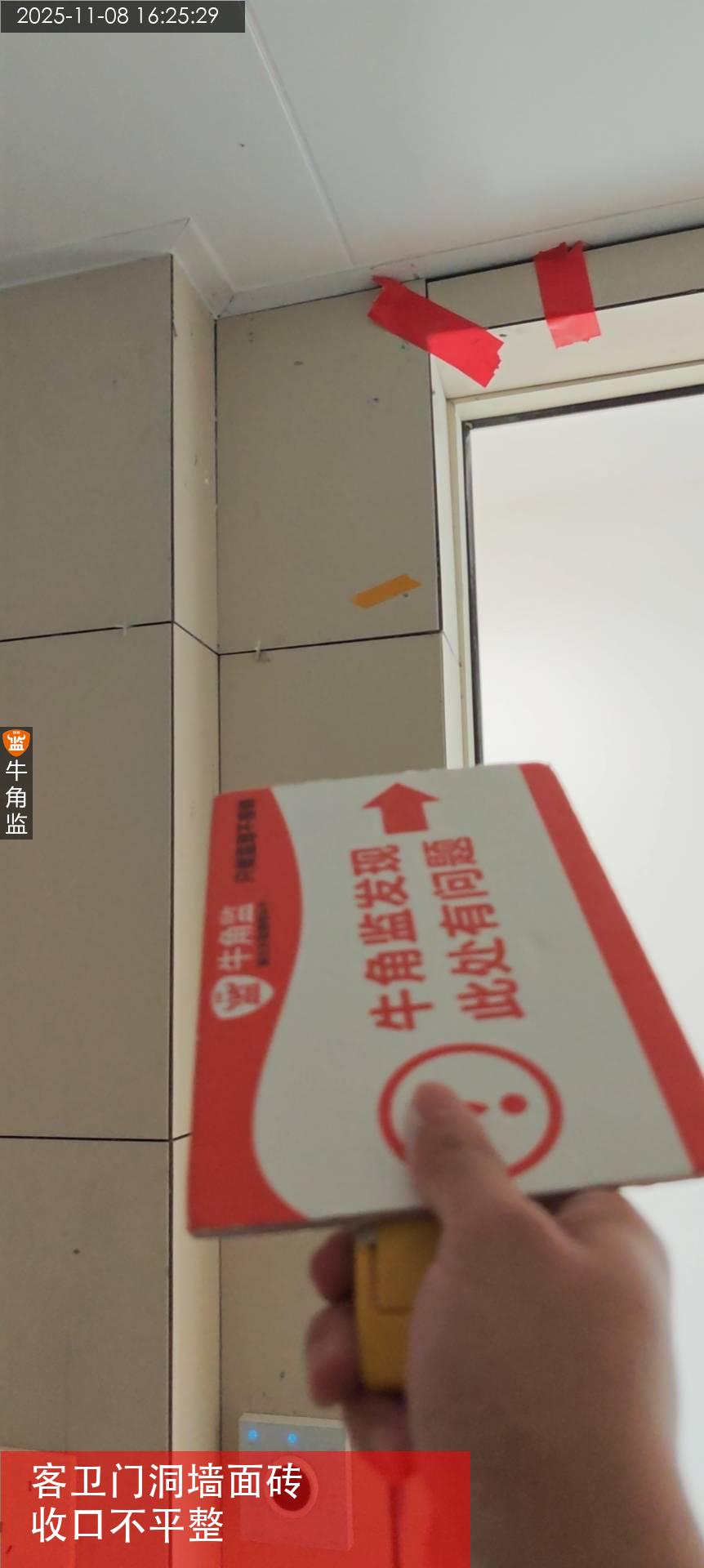

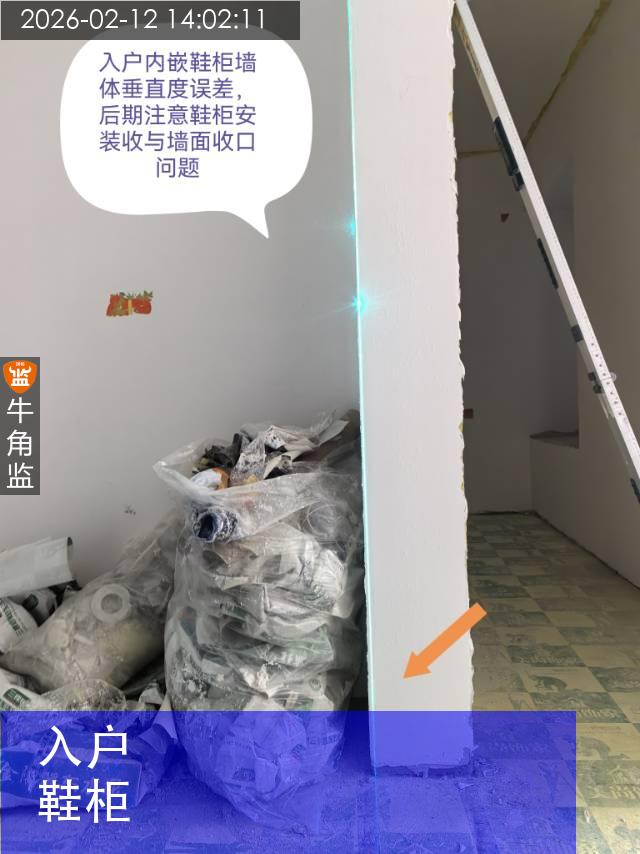

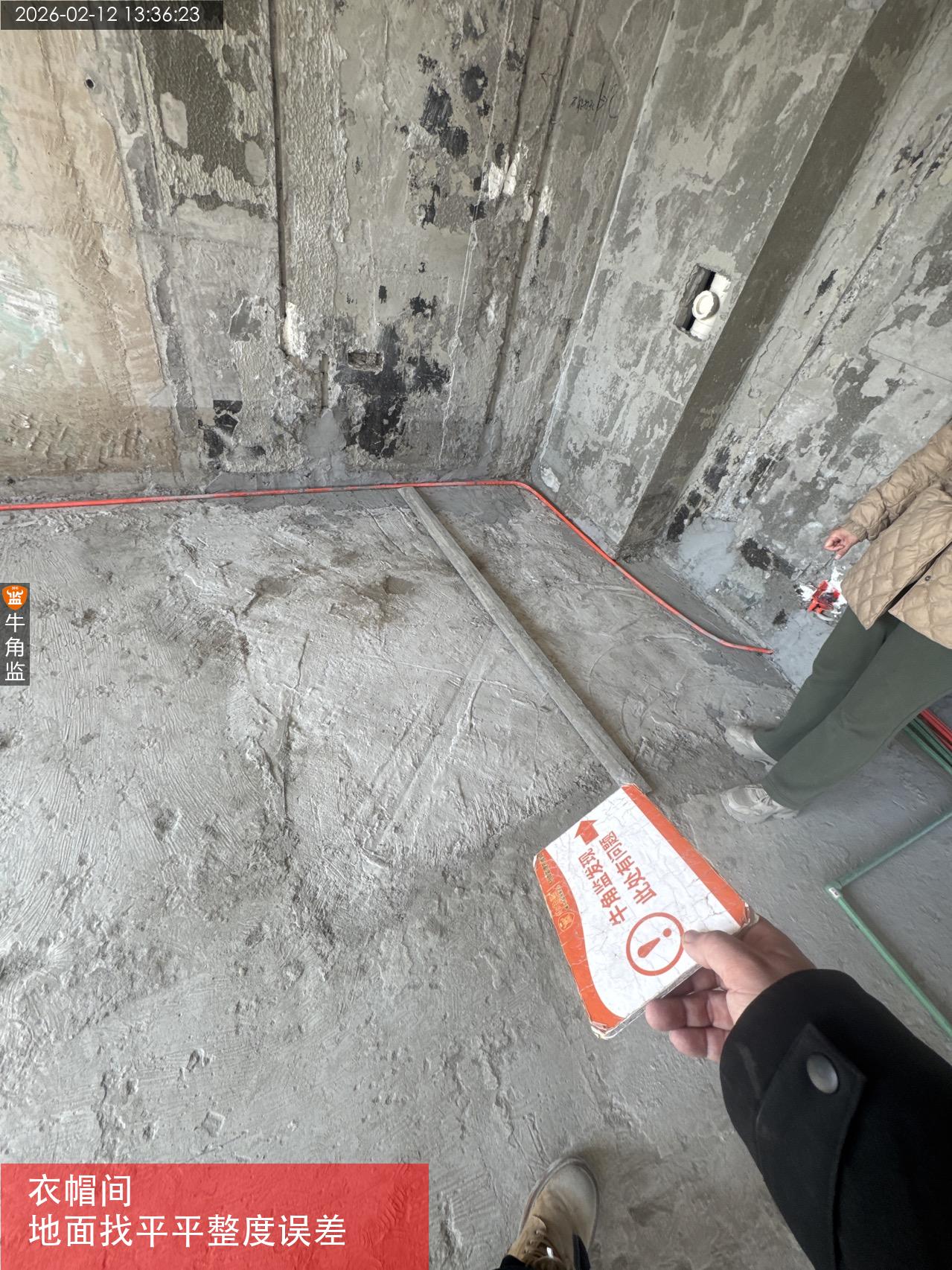

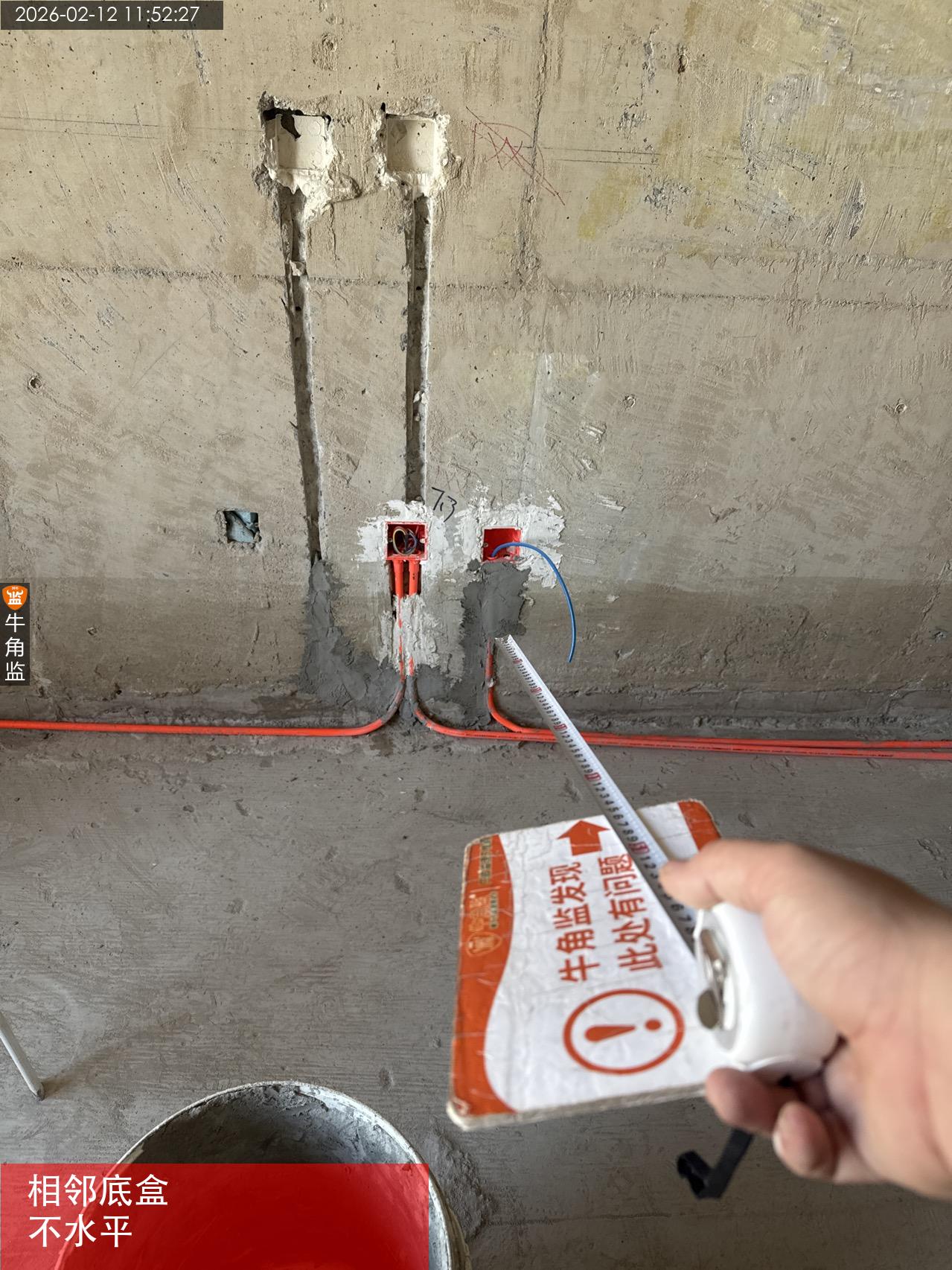

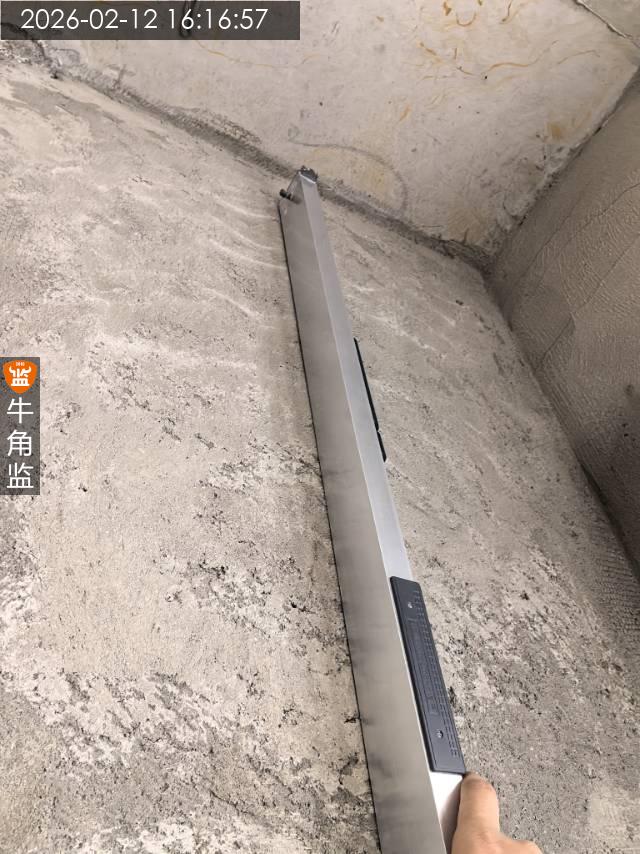

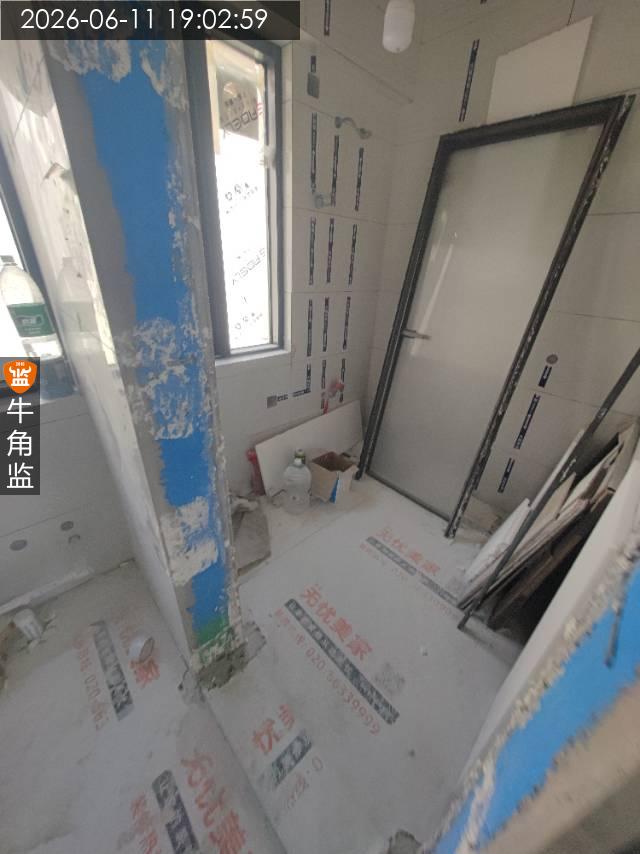

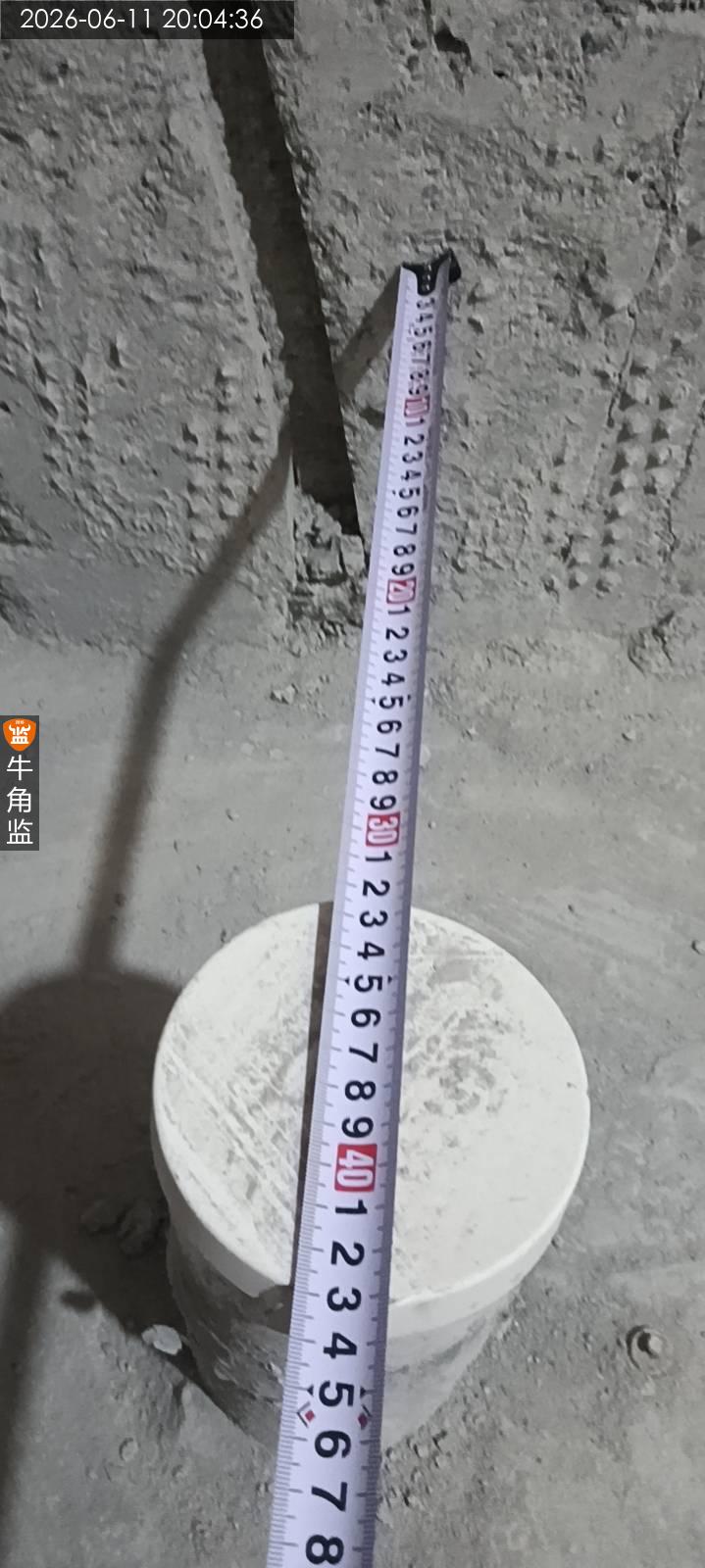

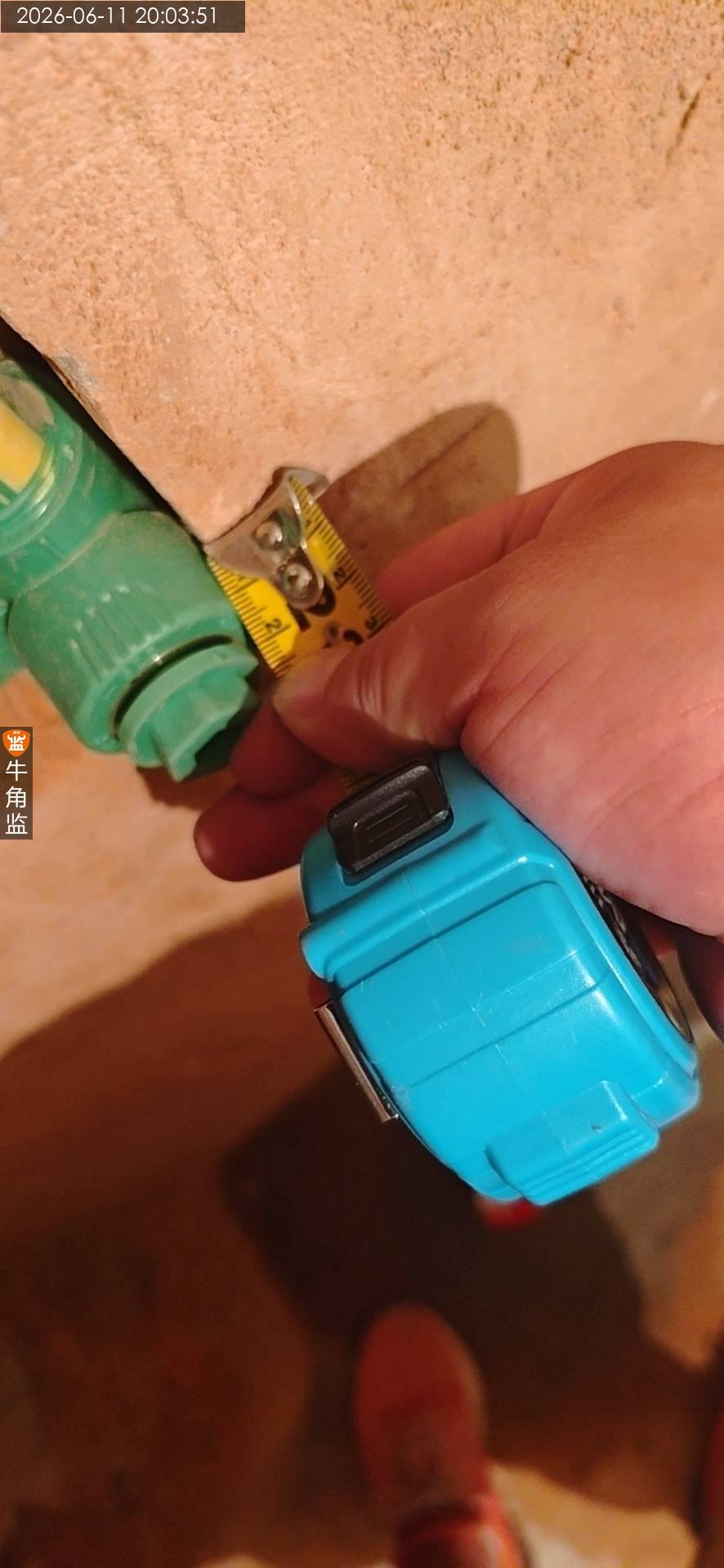

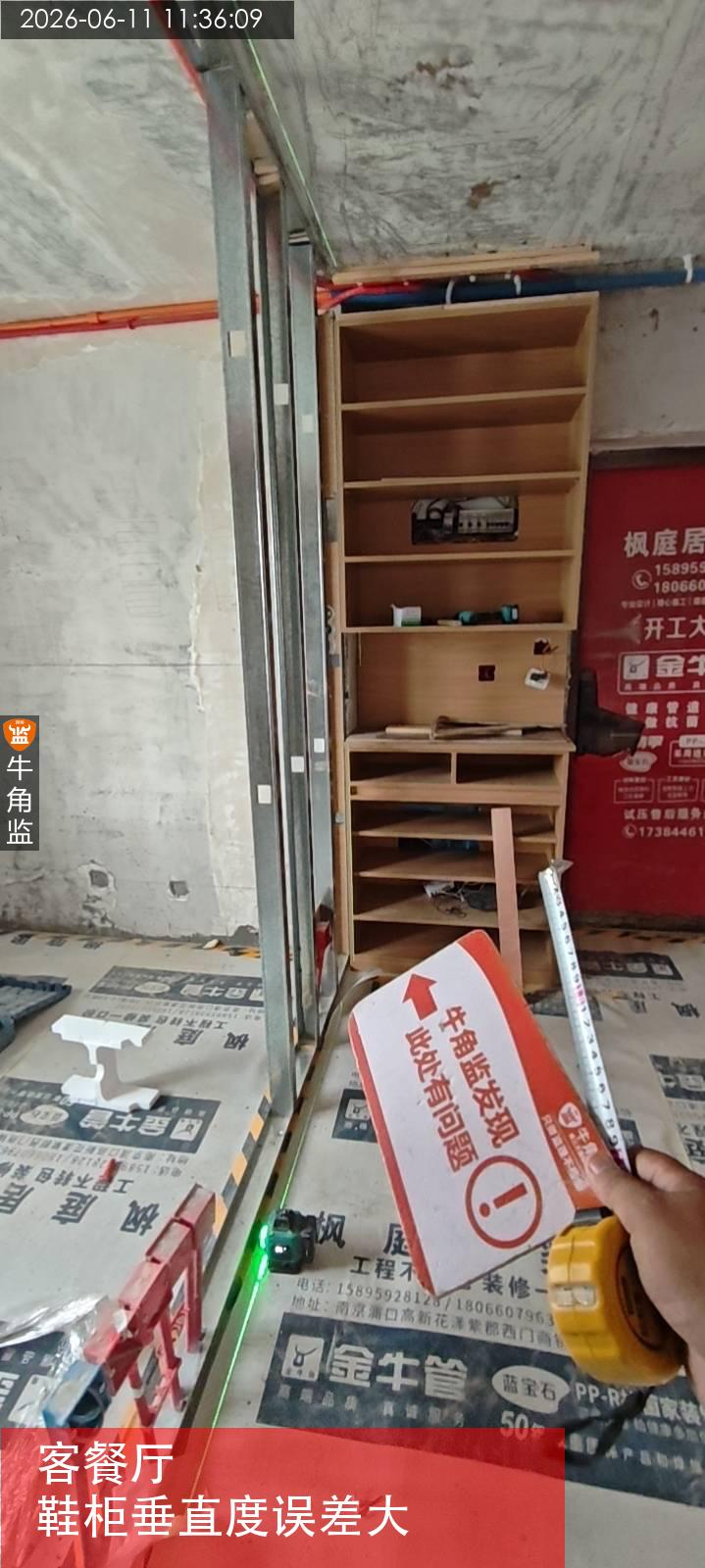

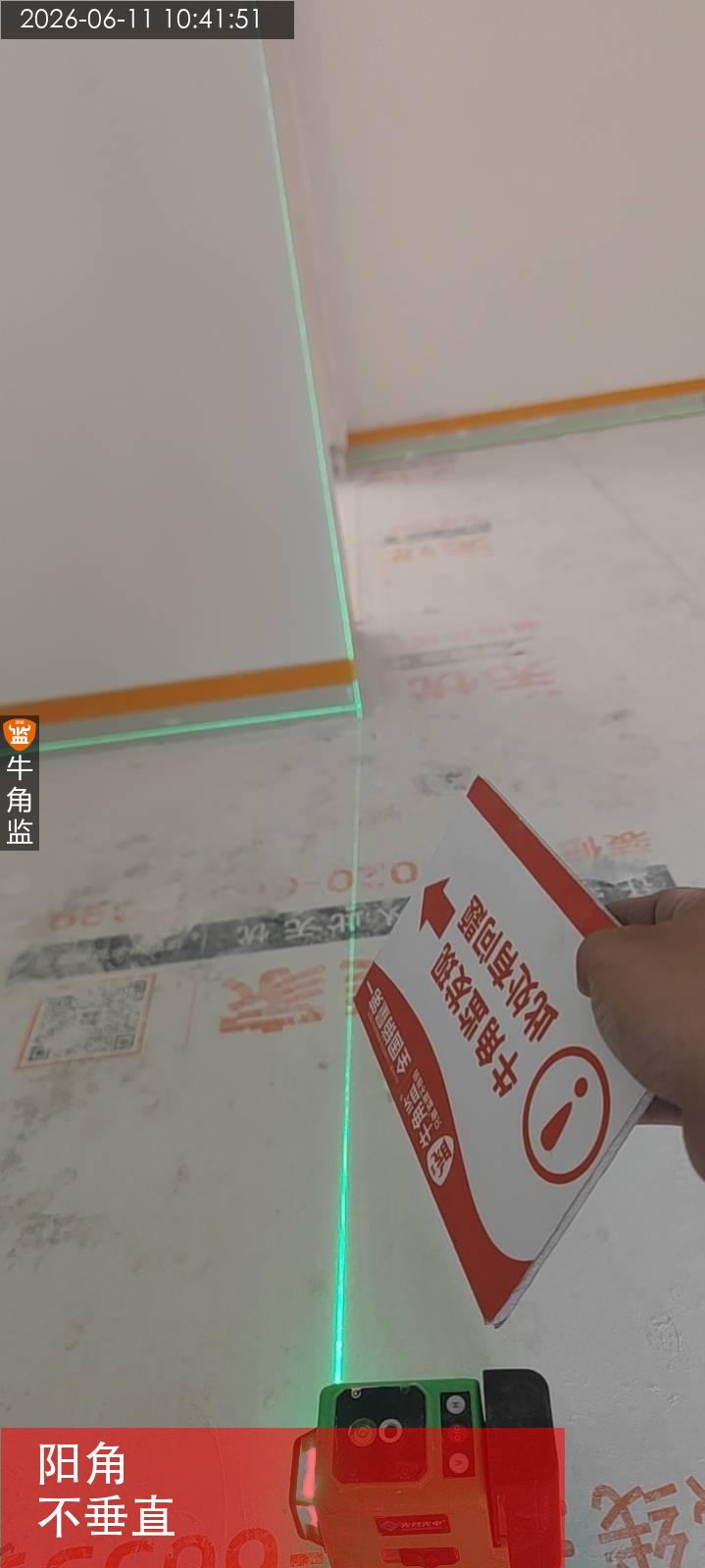

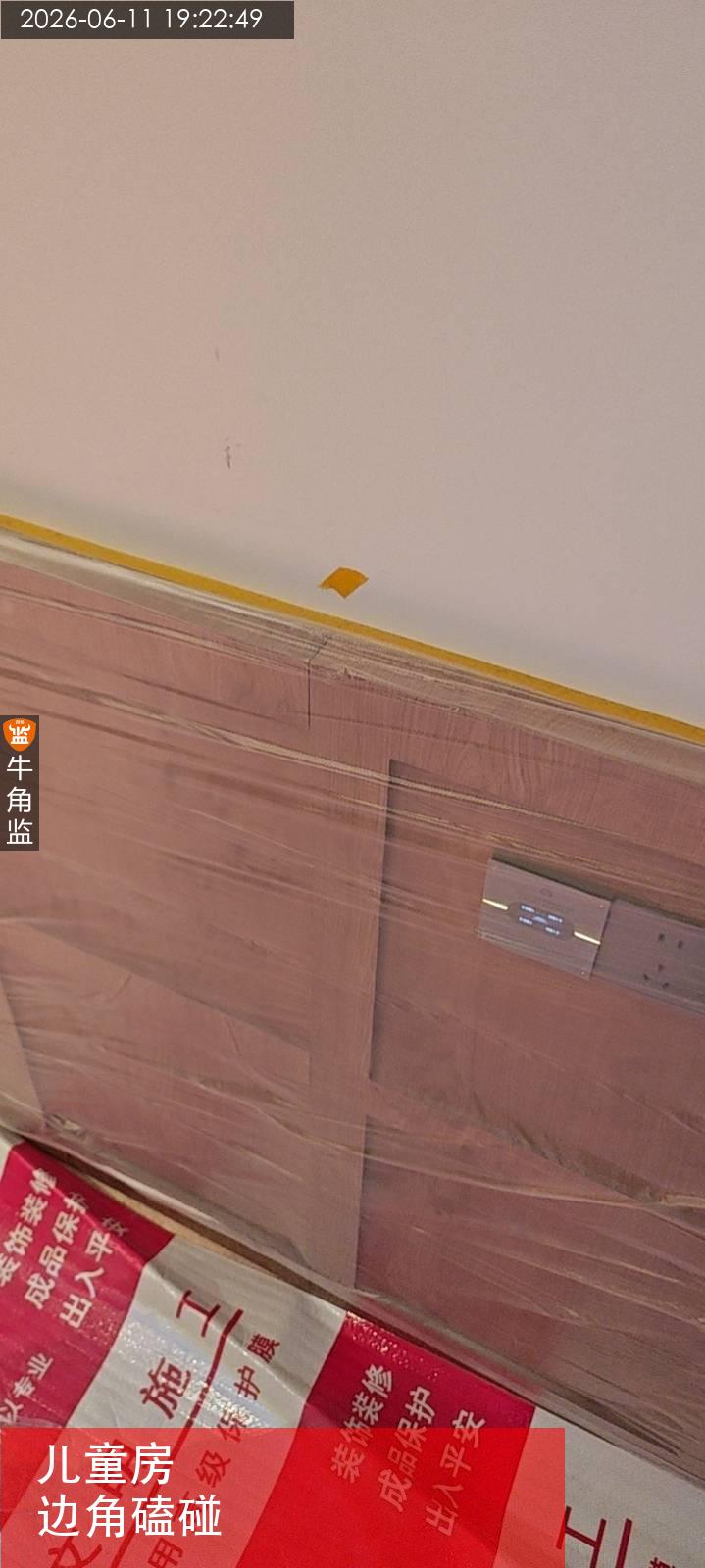

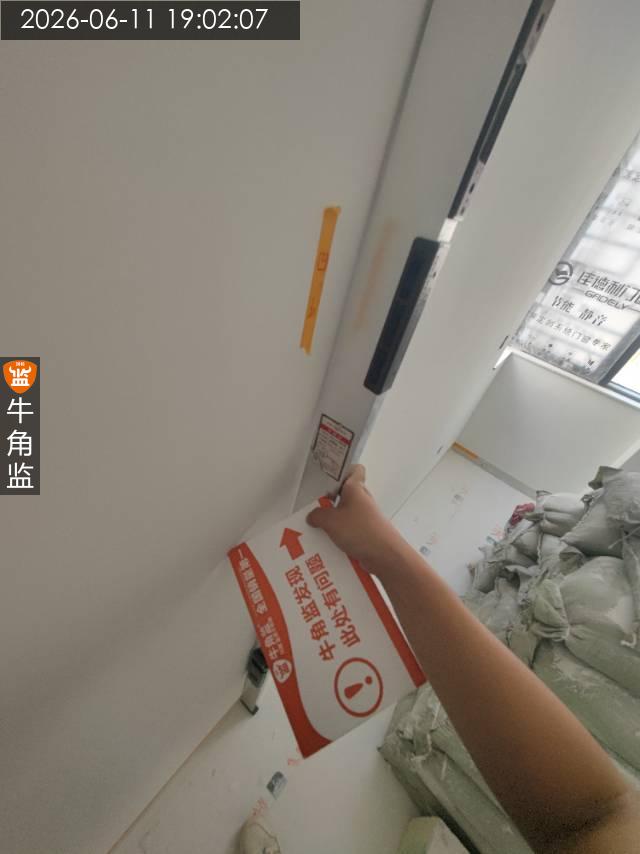

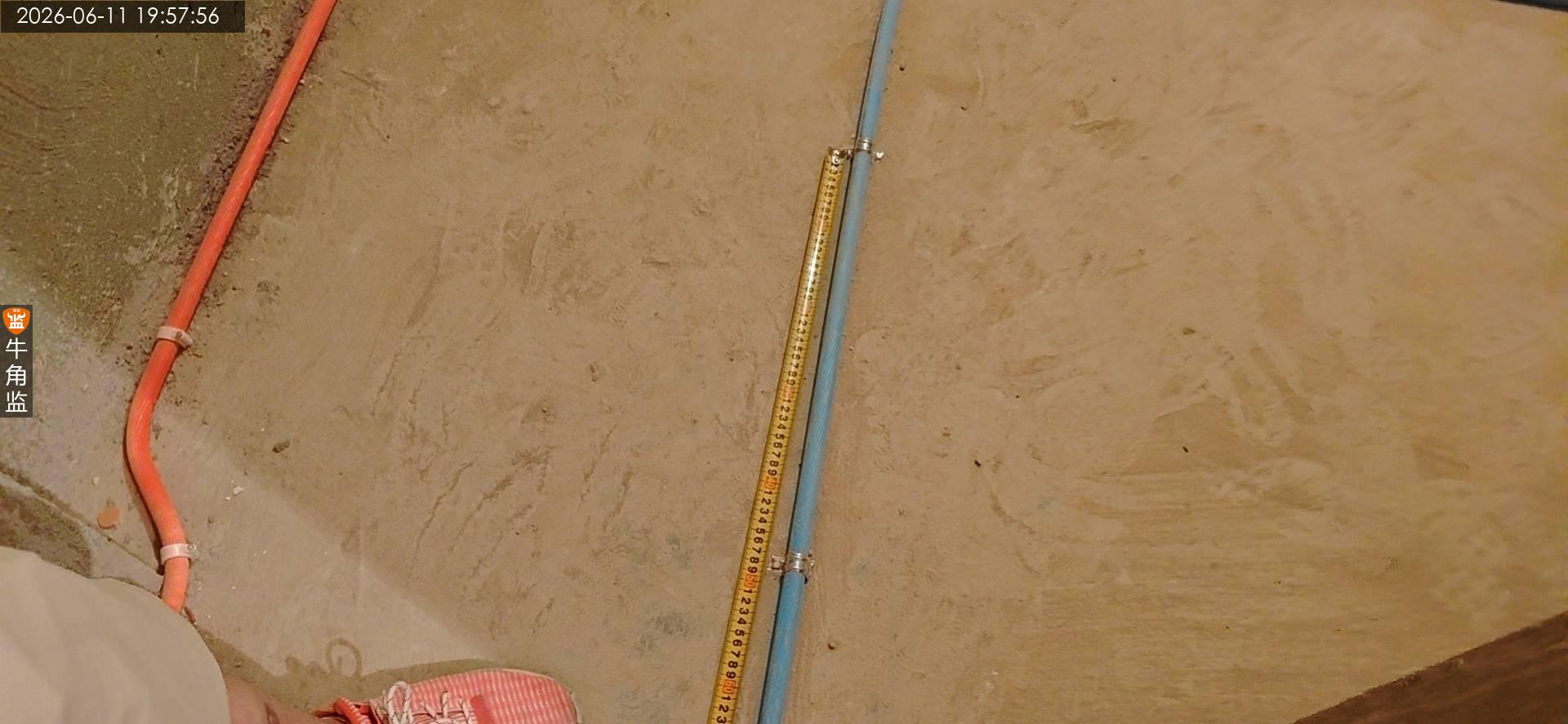

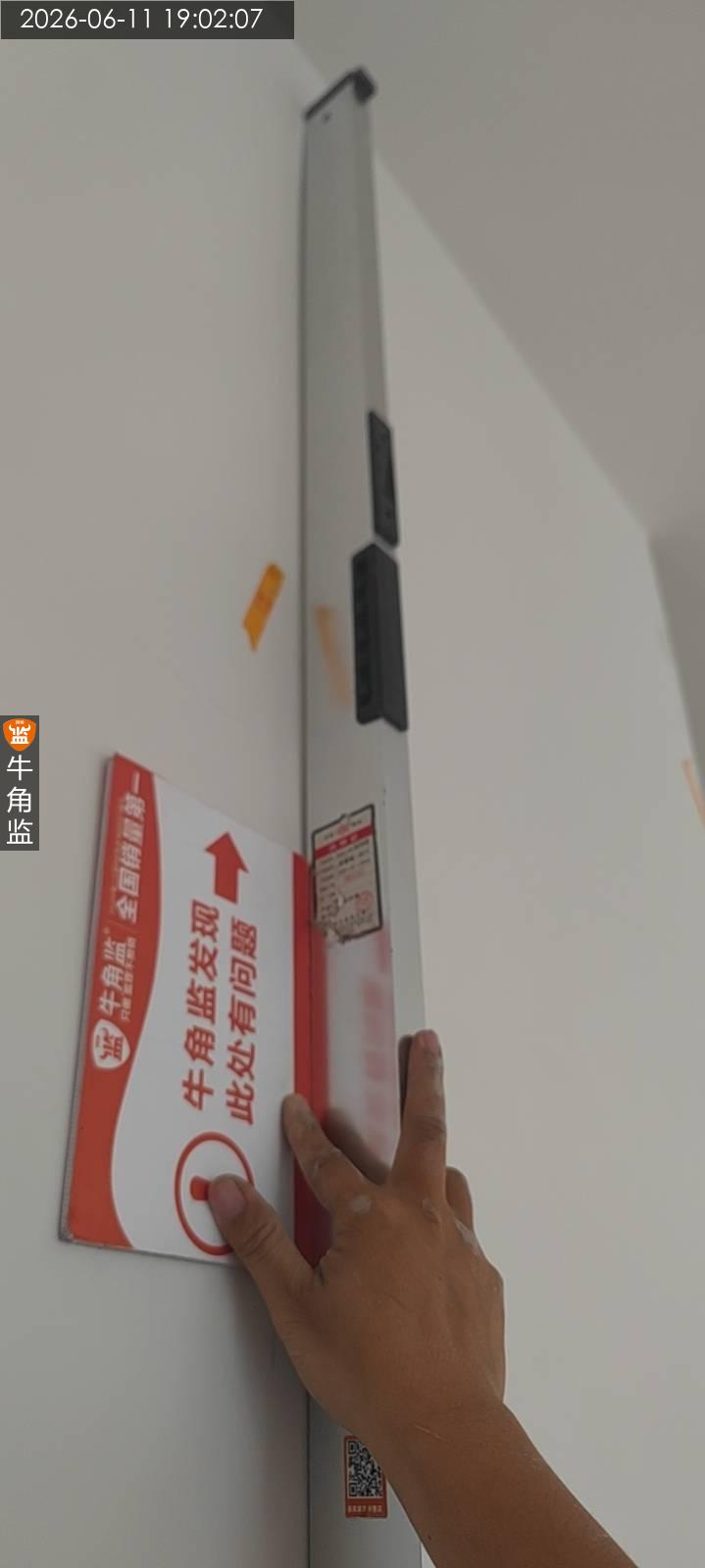

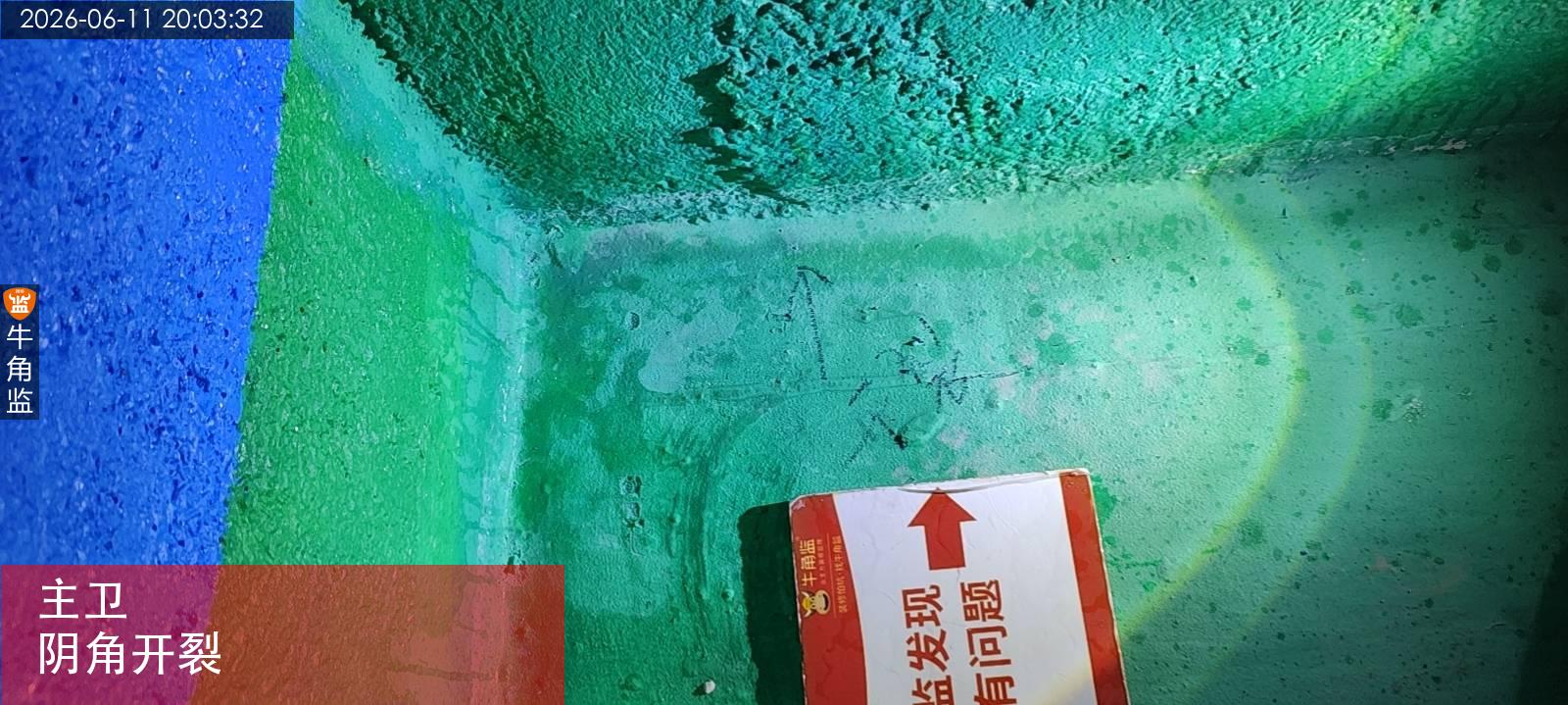

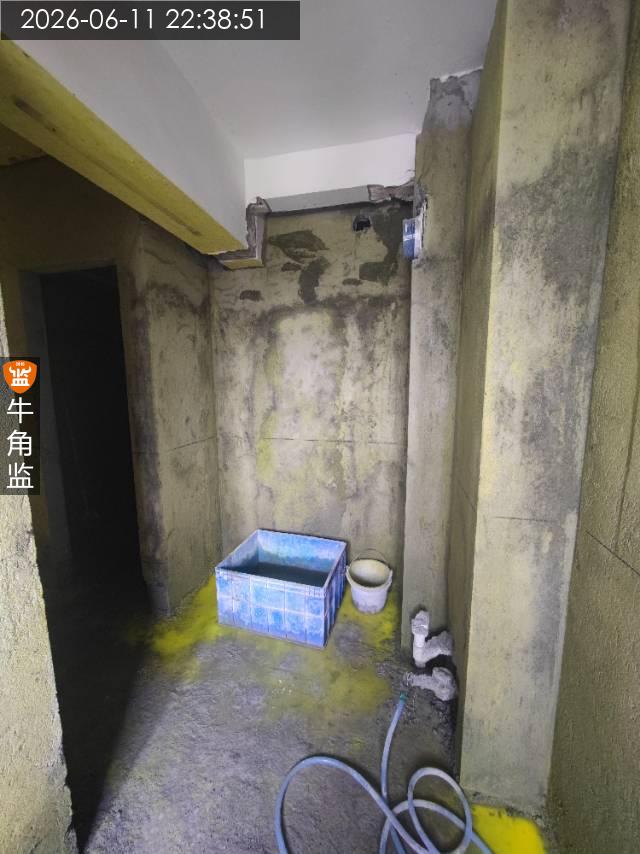

2、客卫地面一处不平,需要打磨平整。

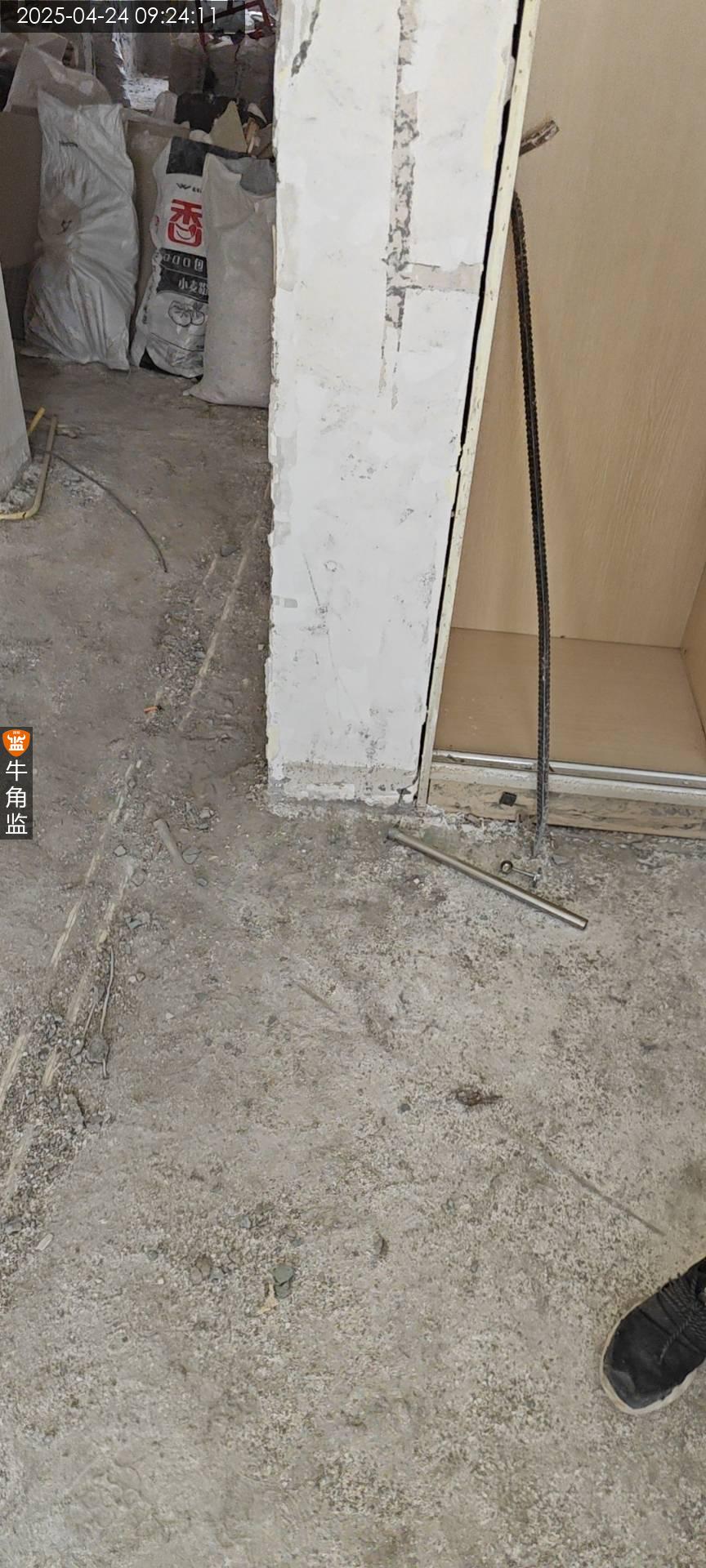

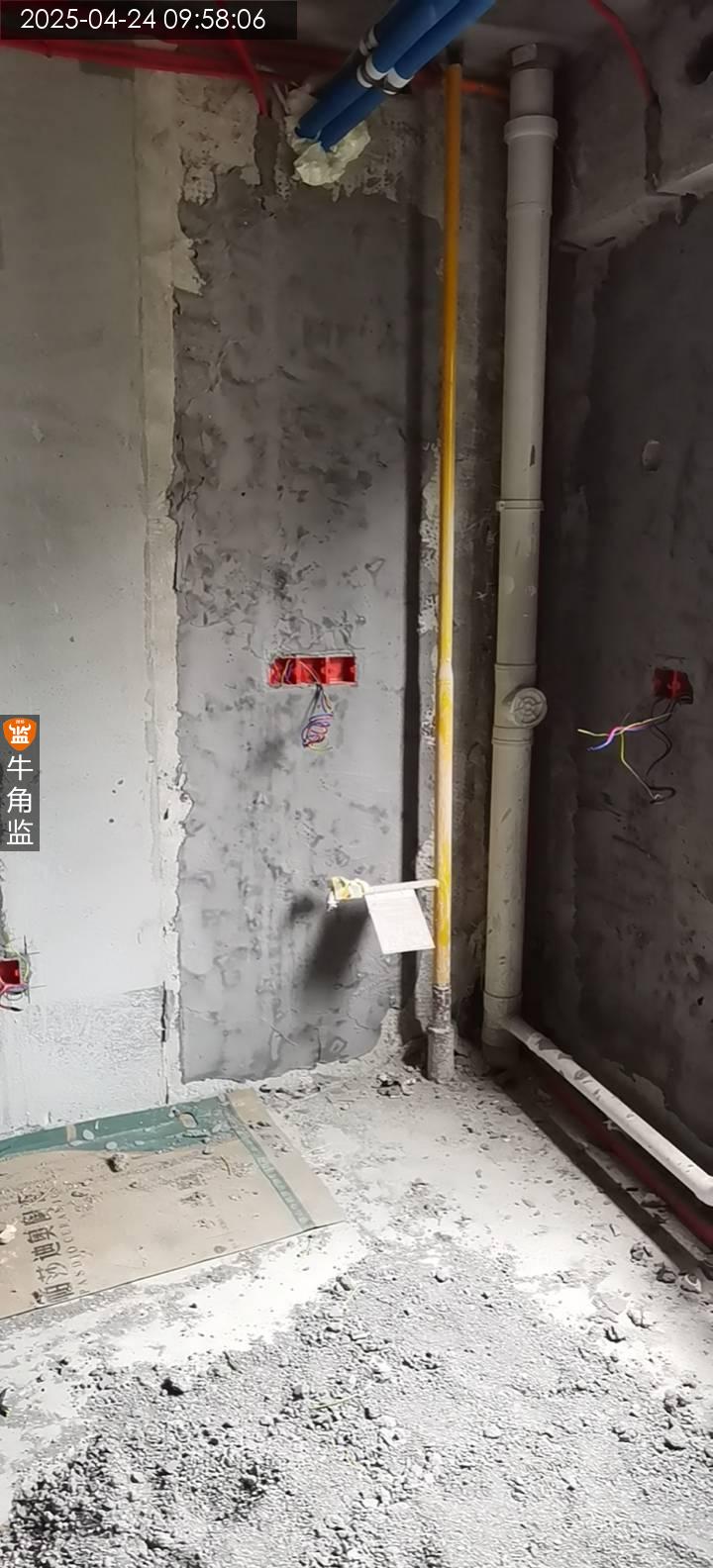

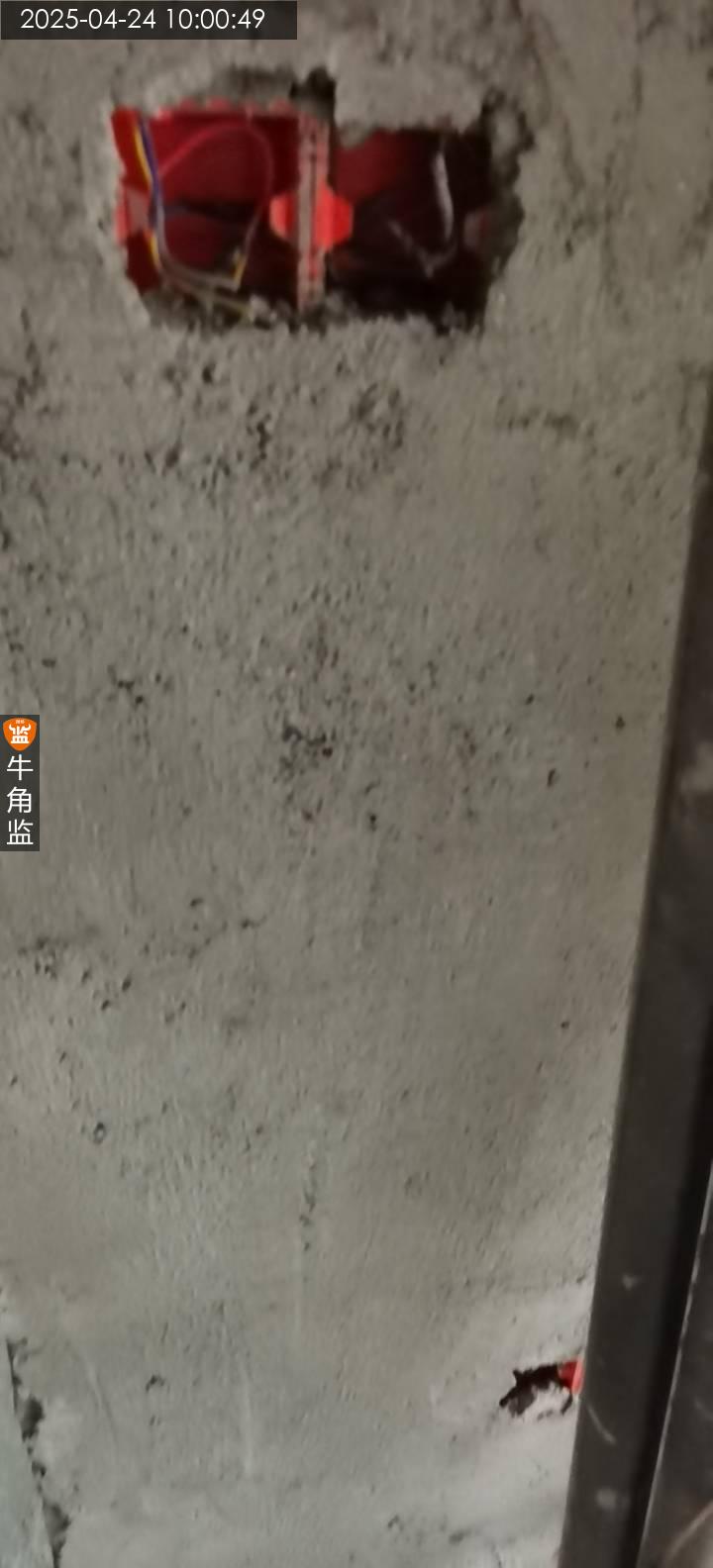

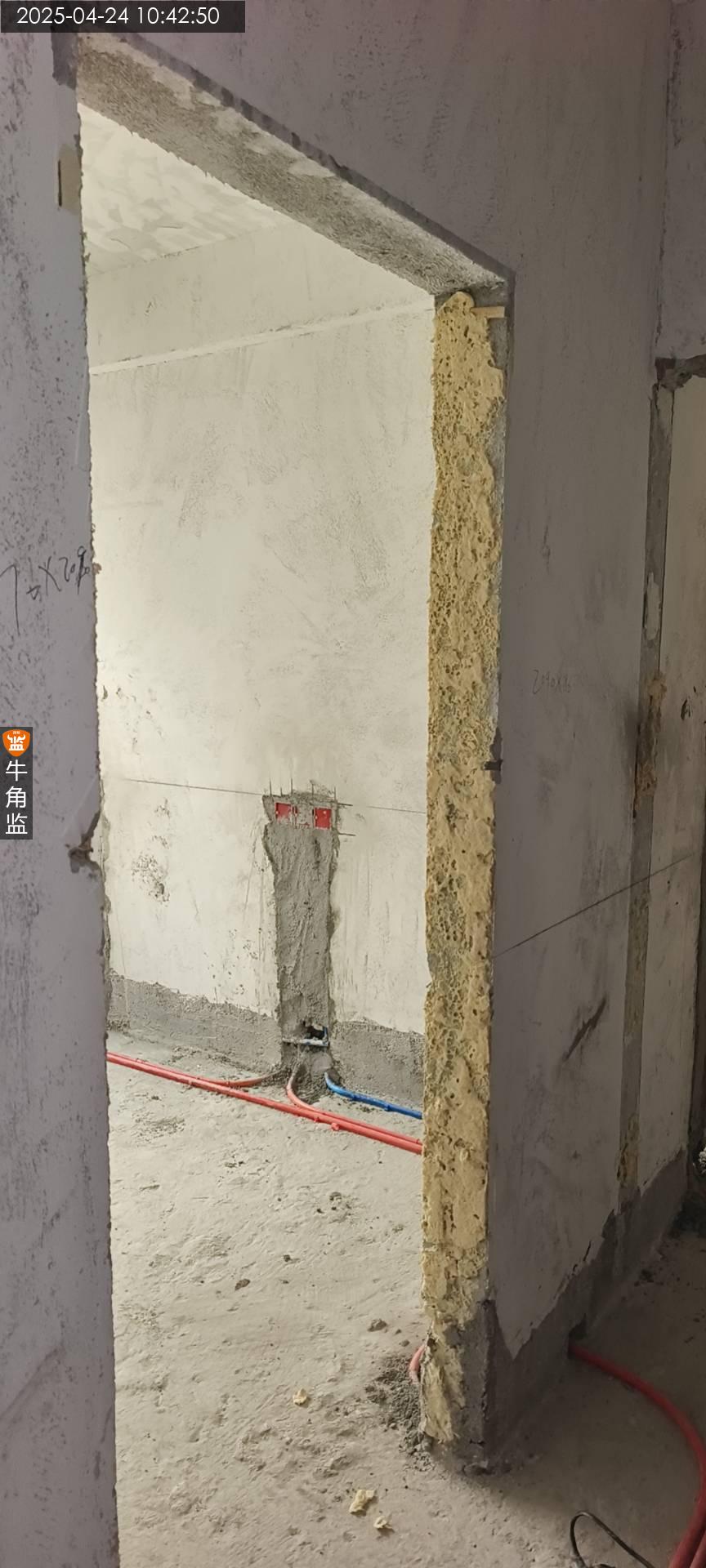

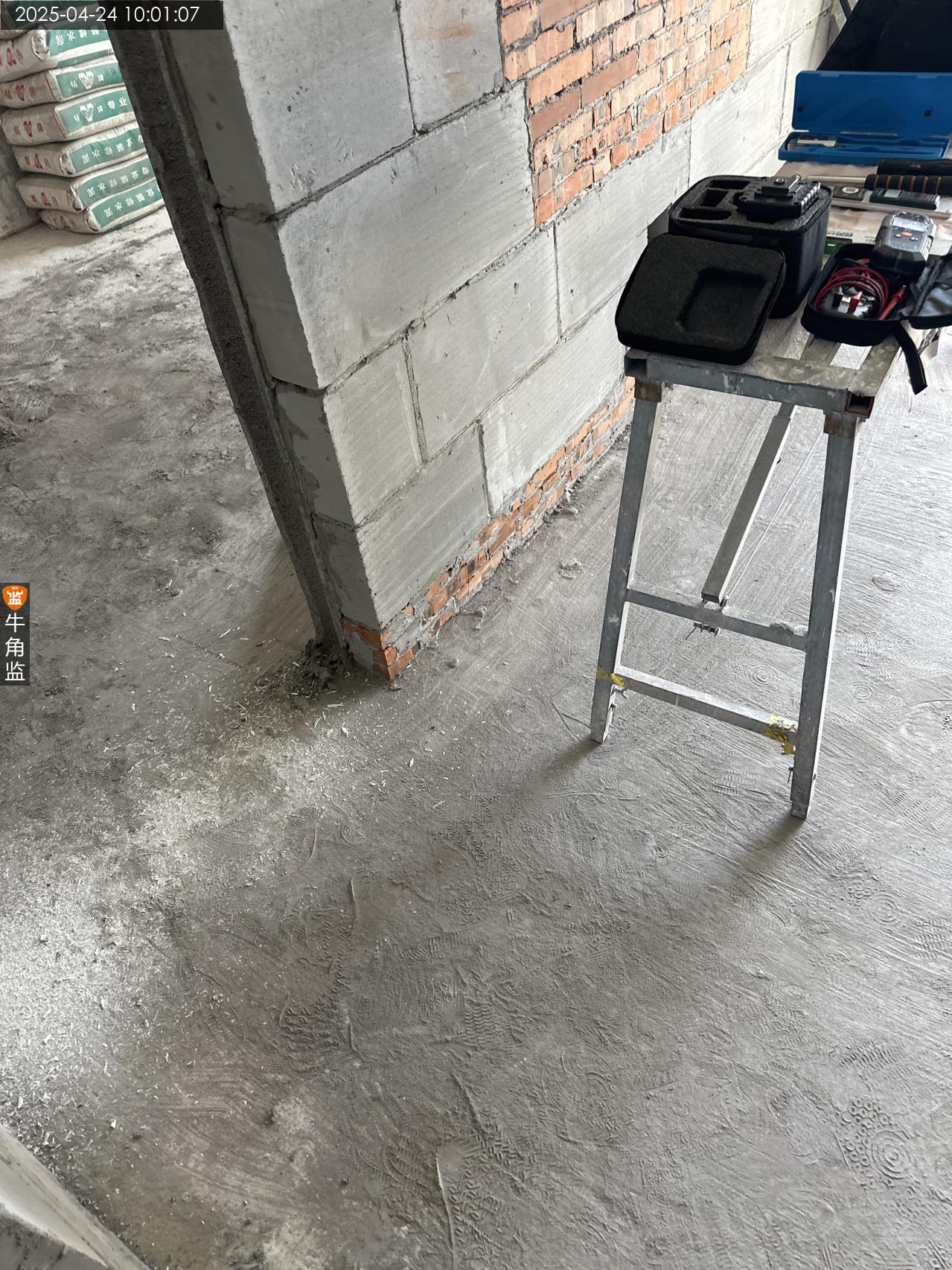

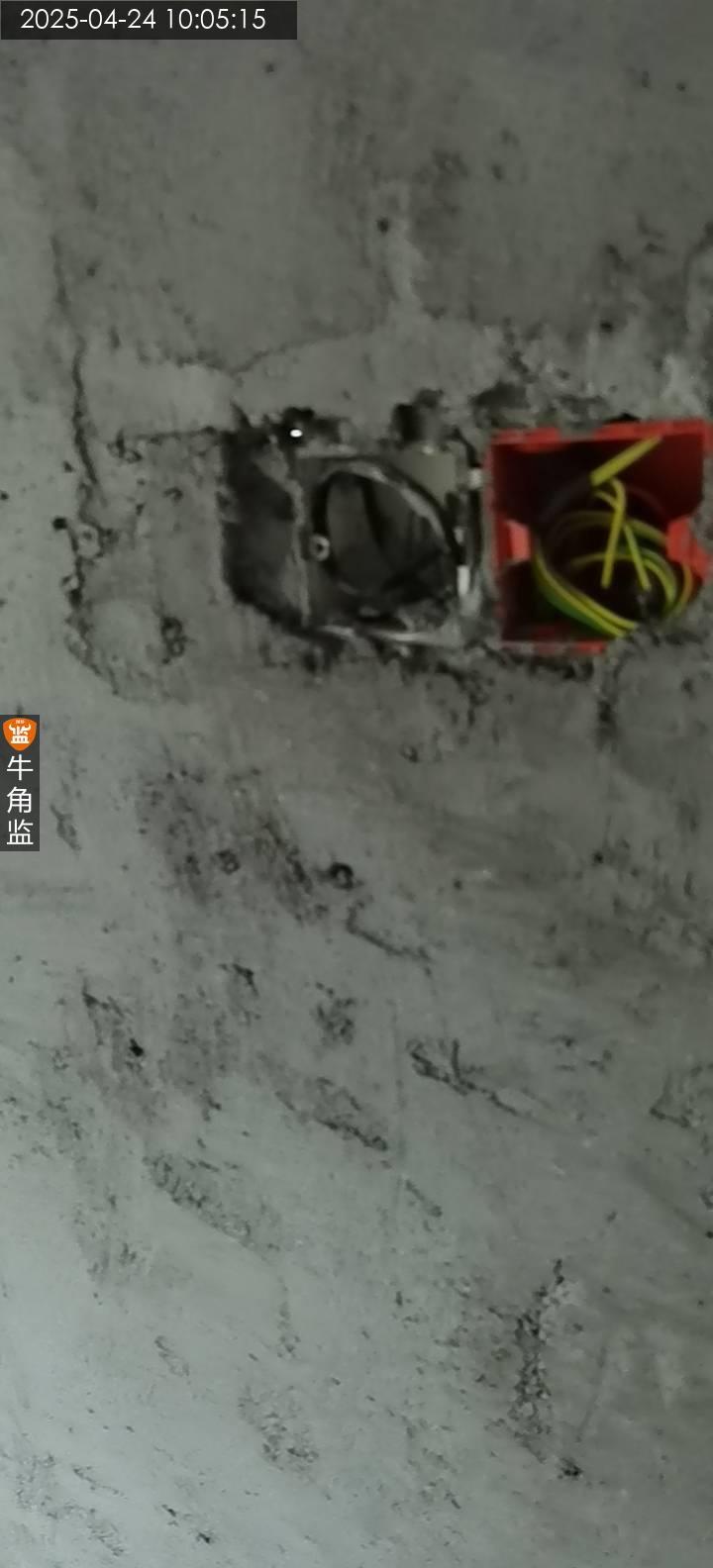

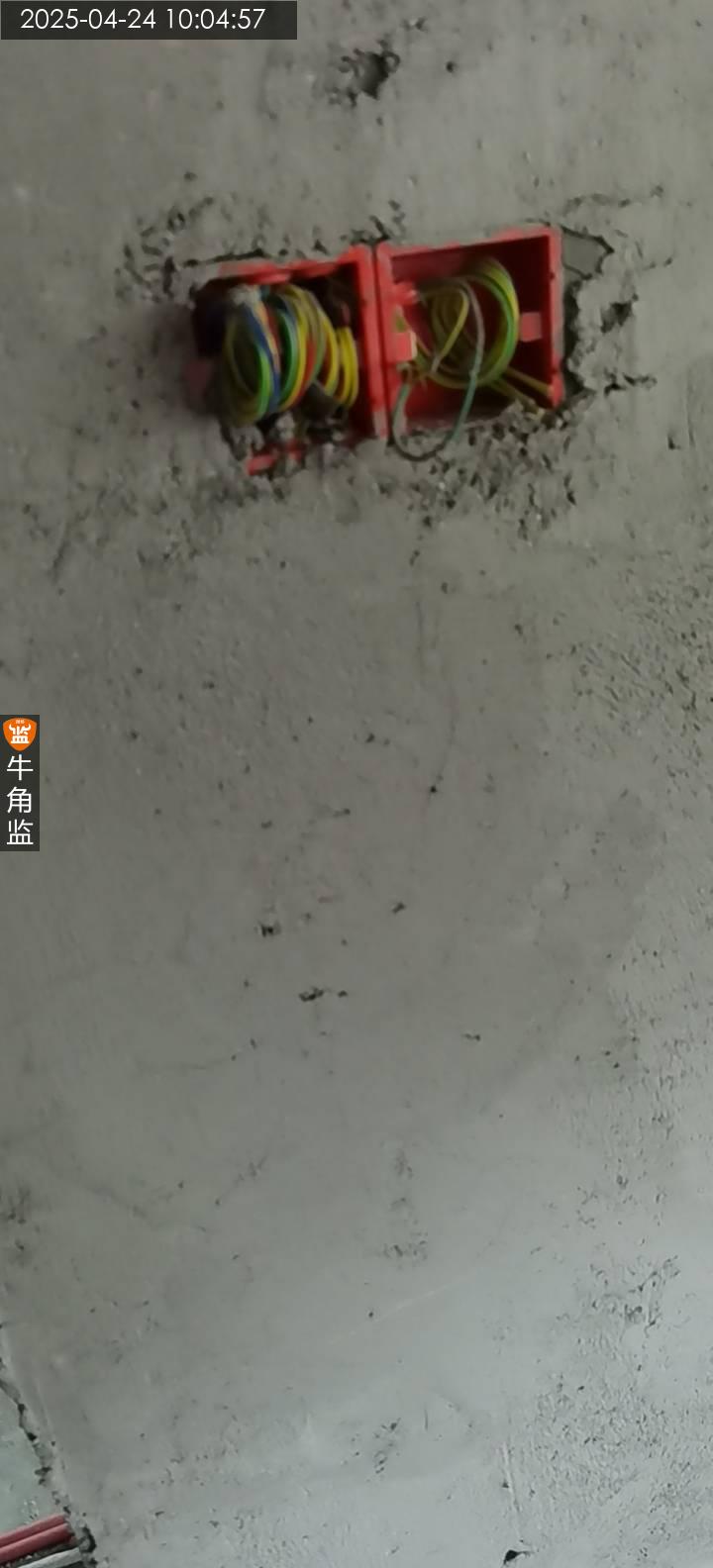

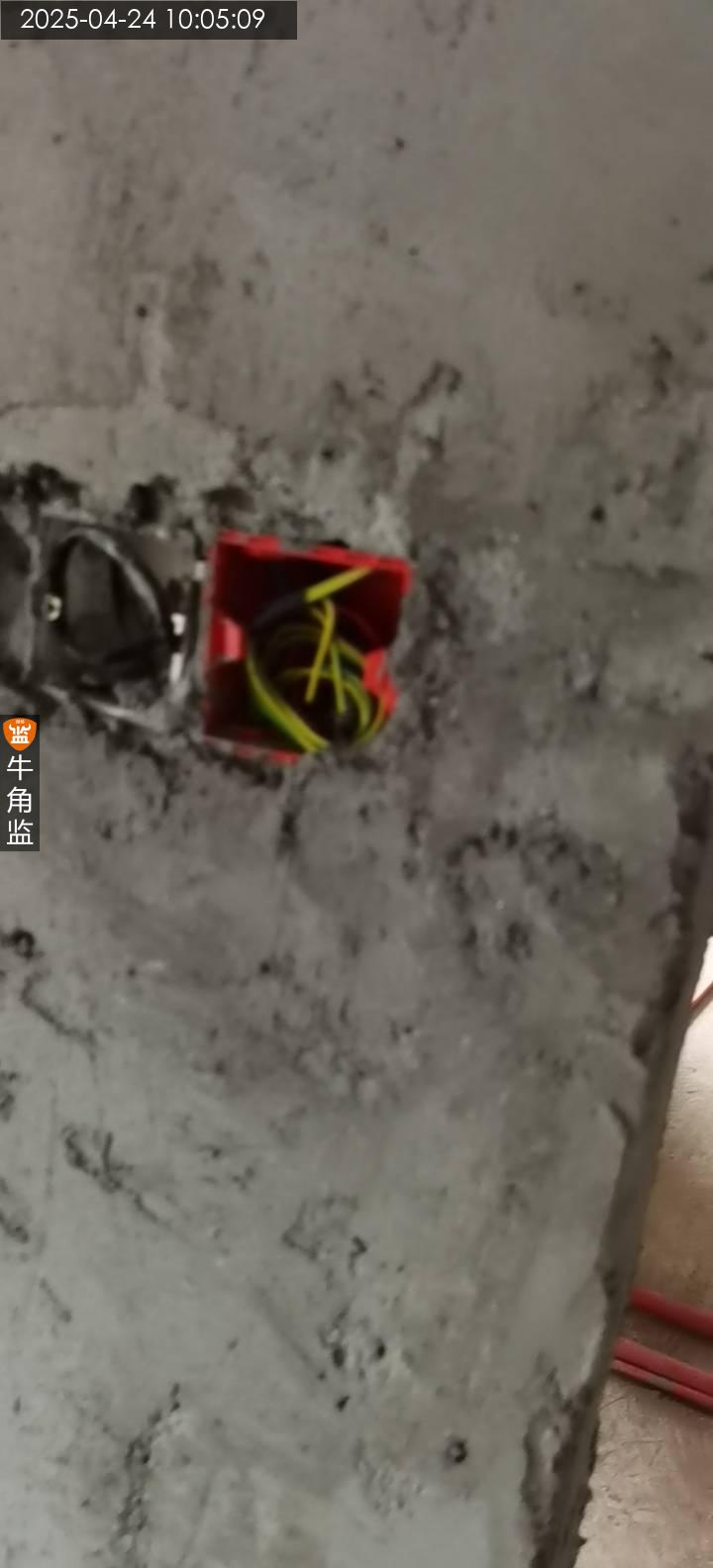

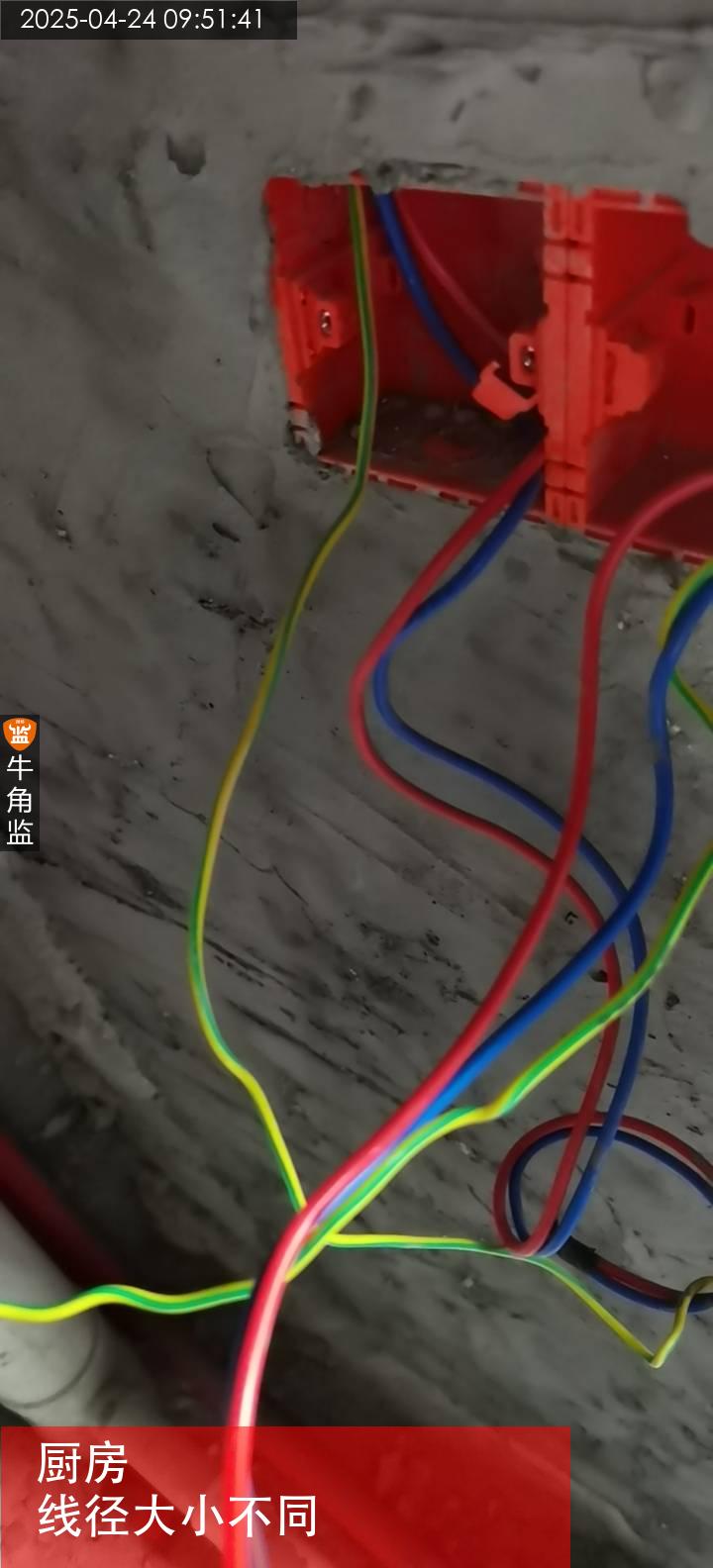

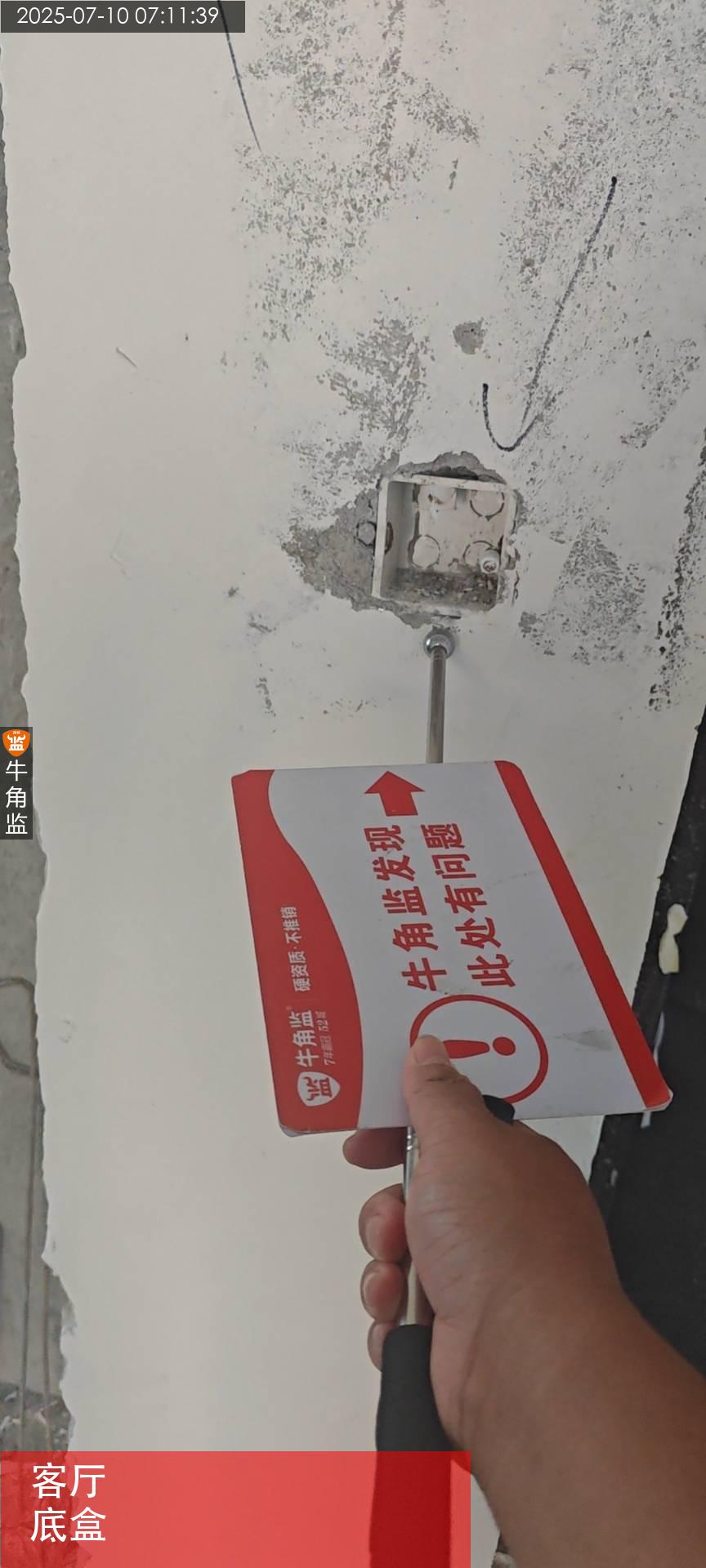

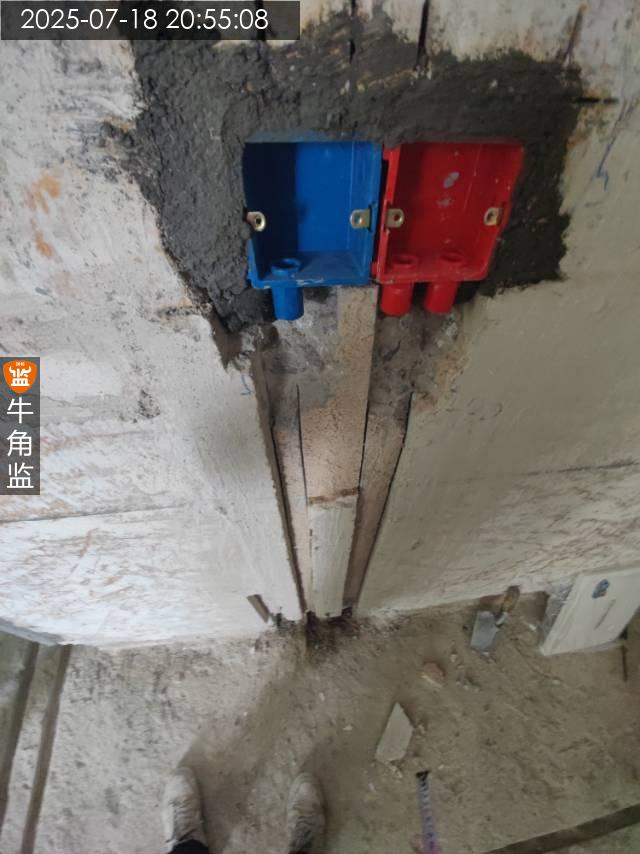

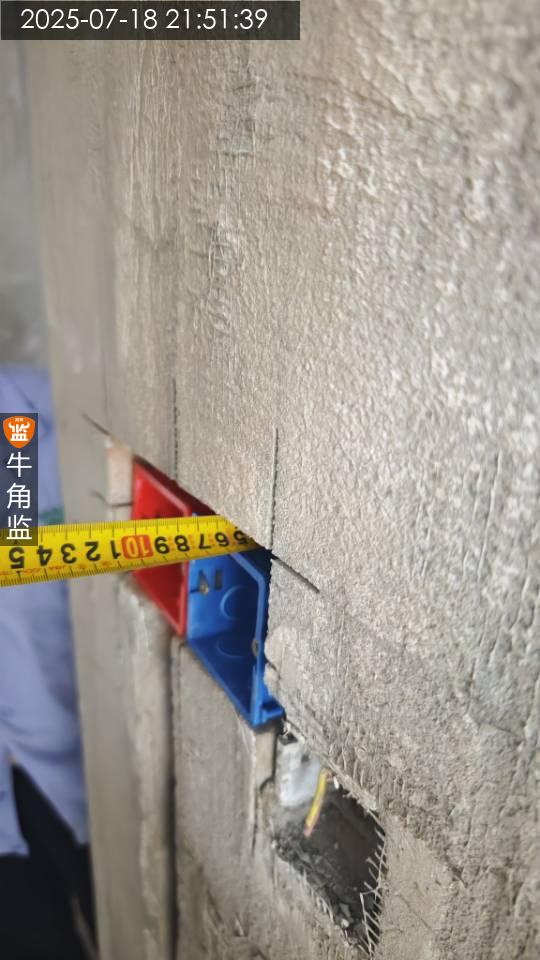

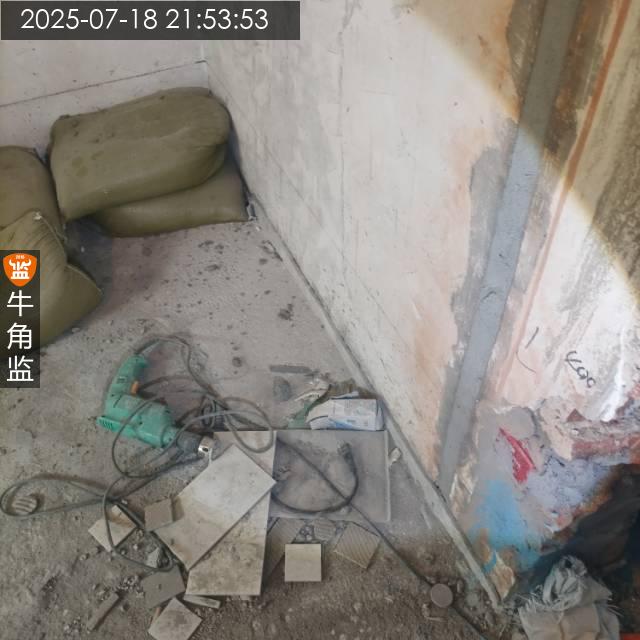

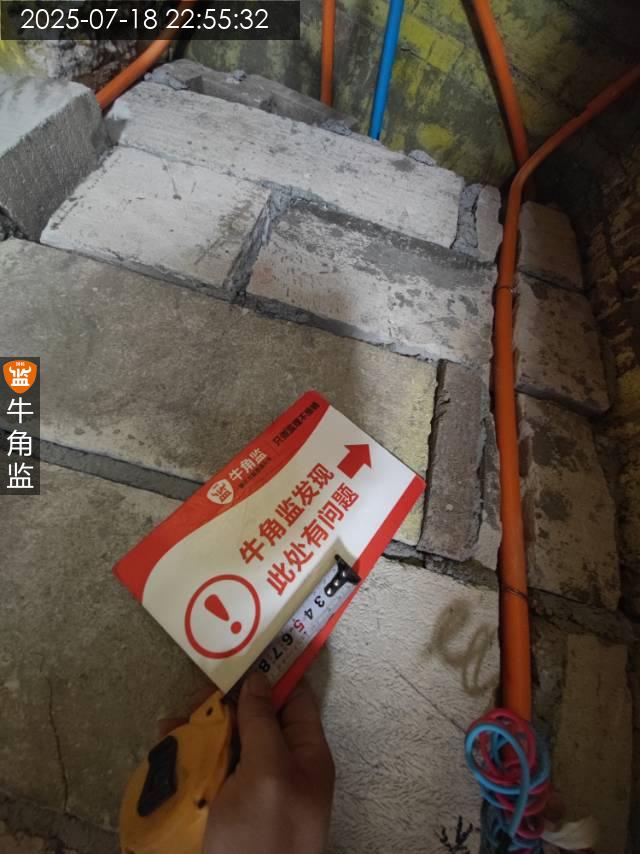

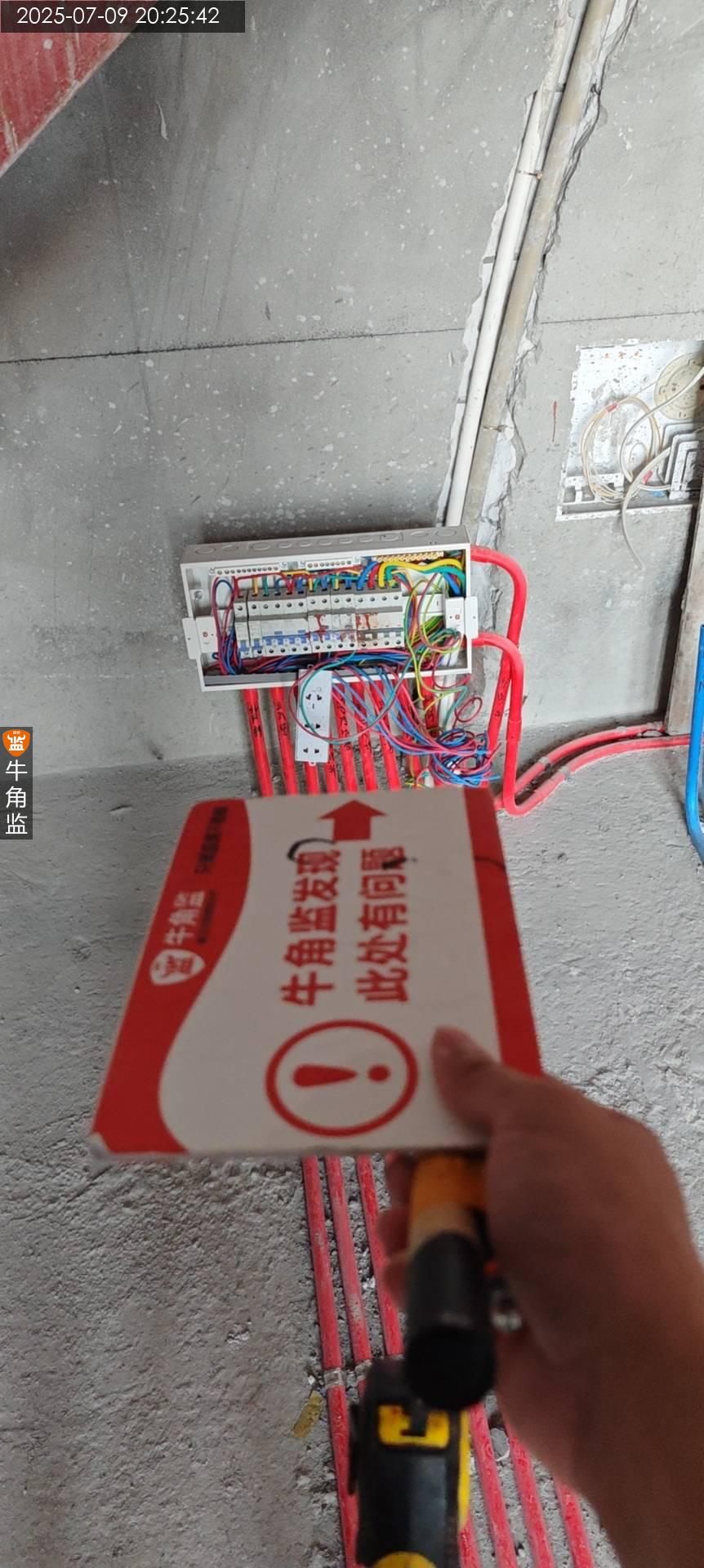

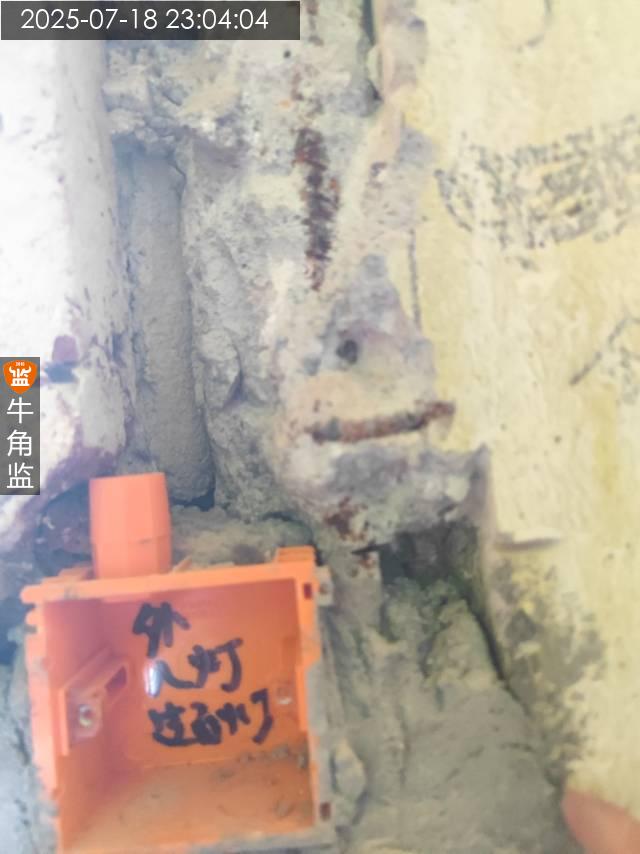

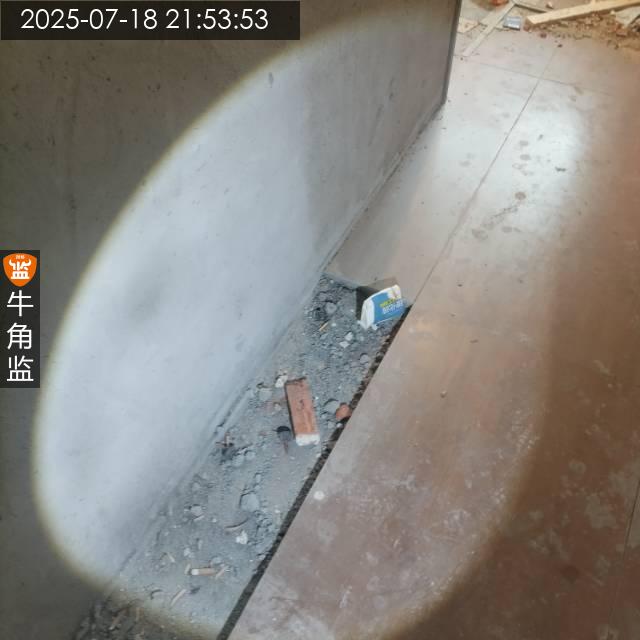

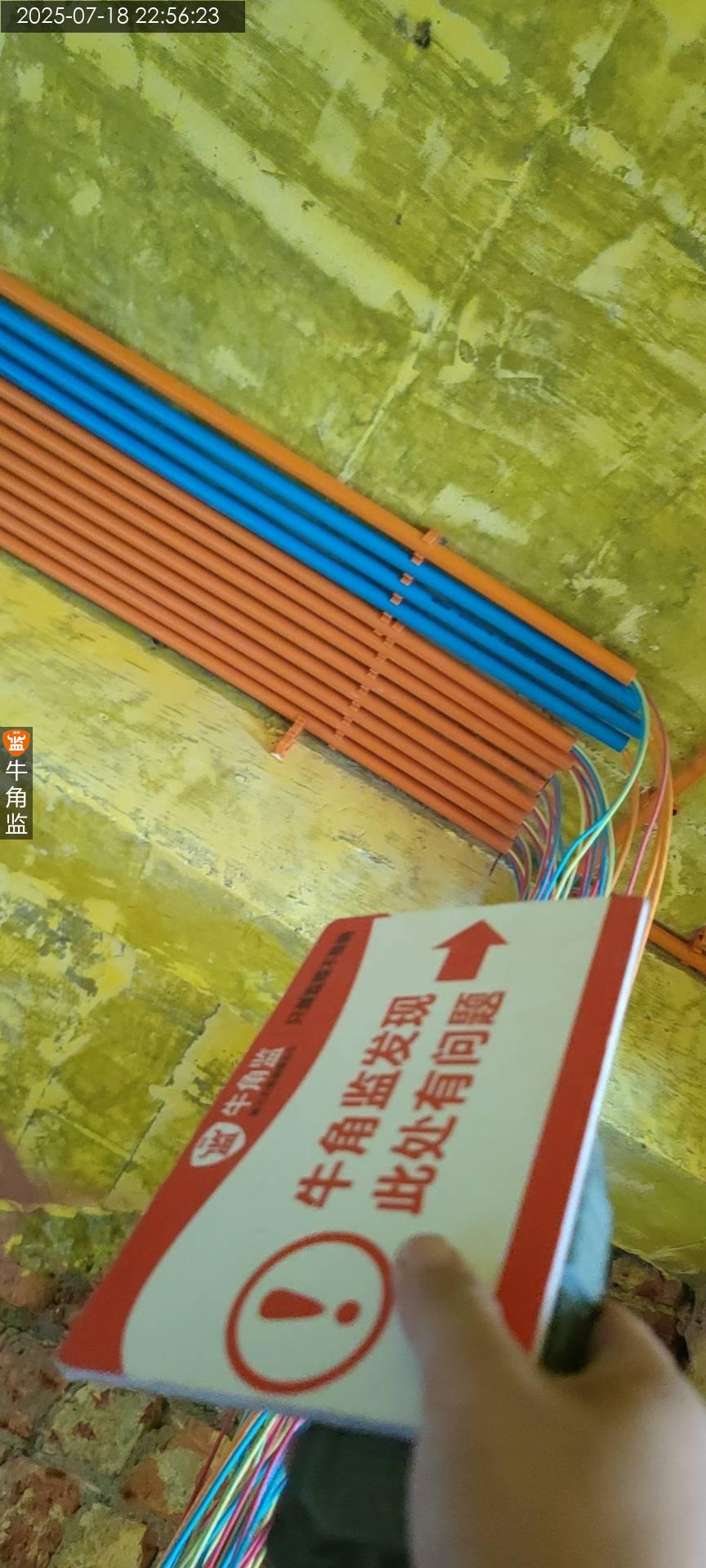

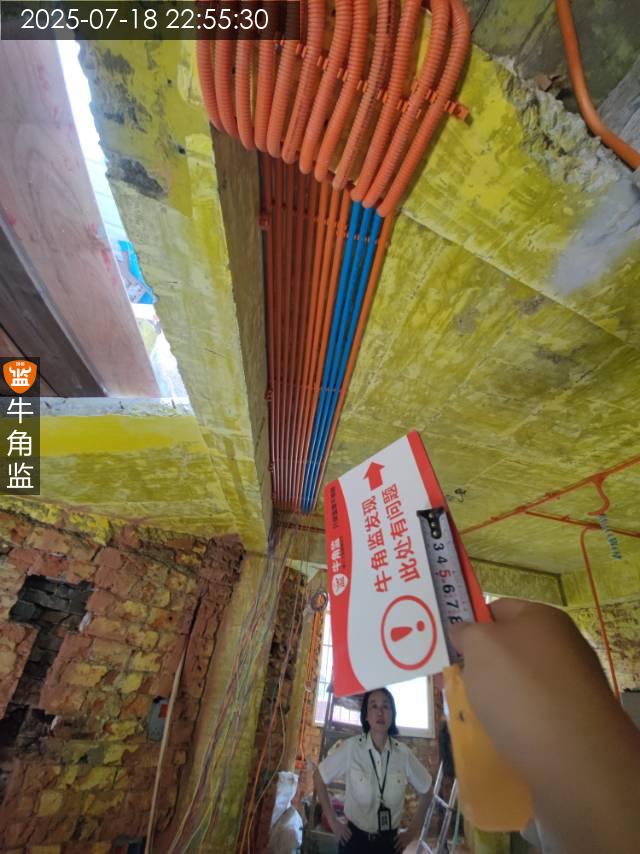

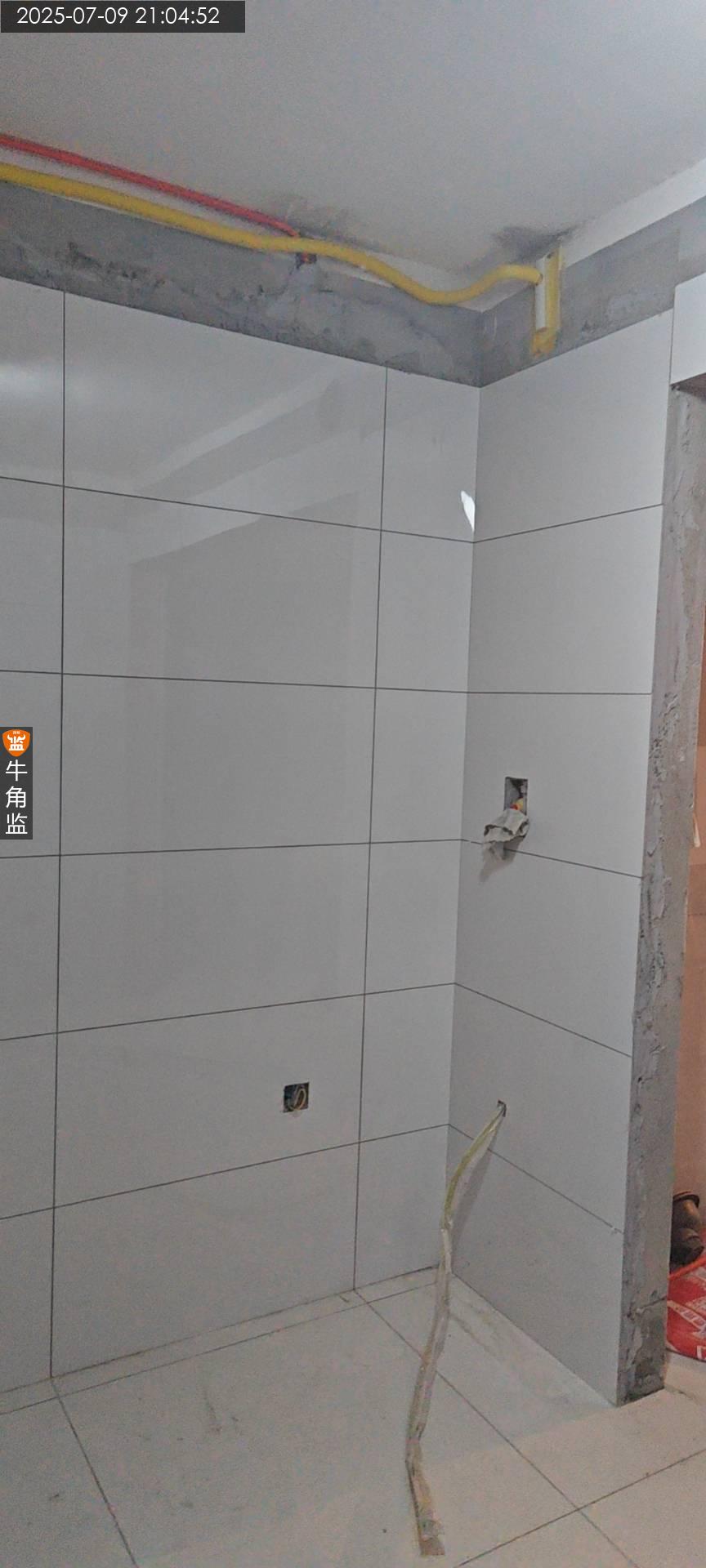

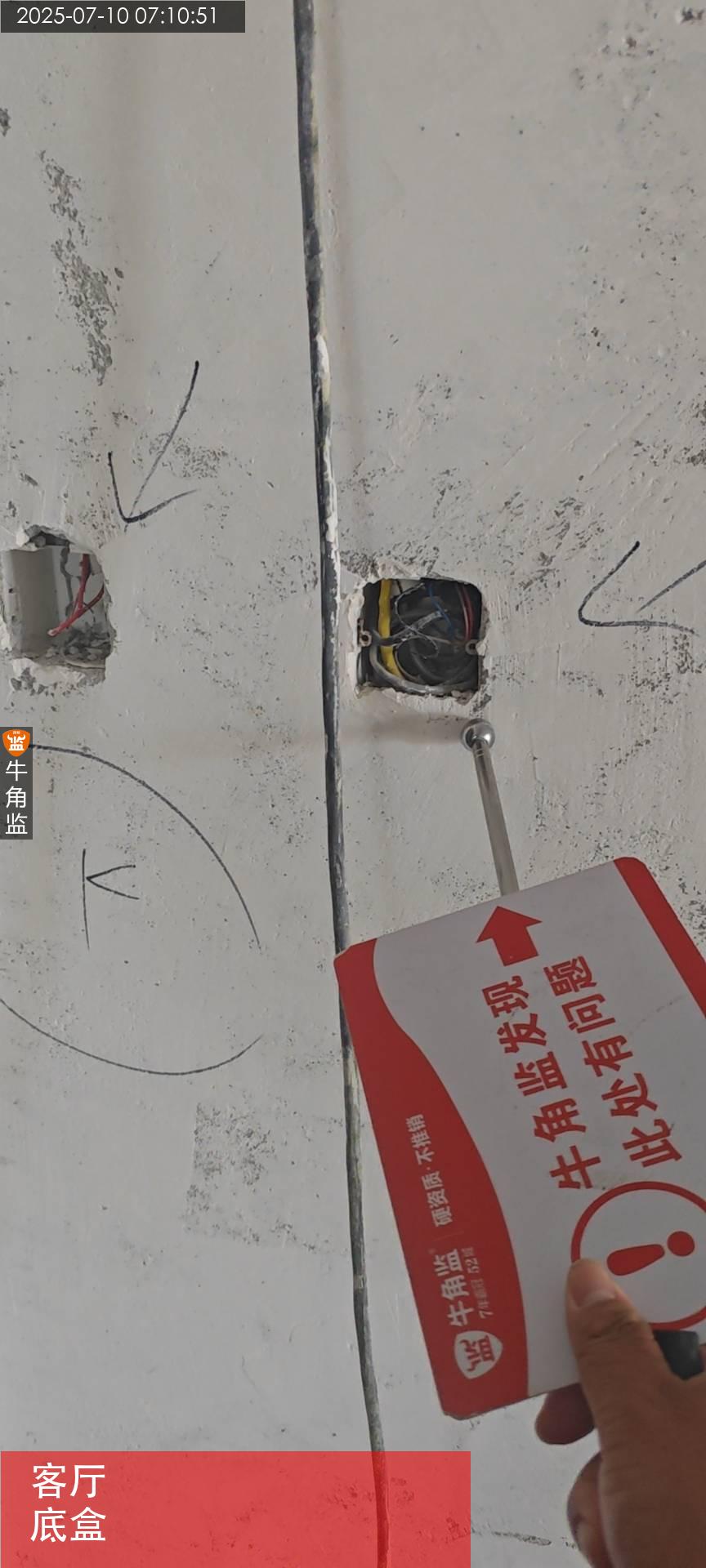

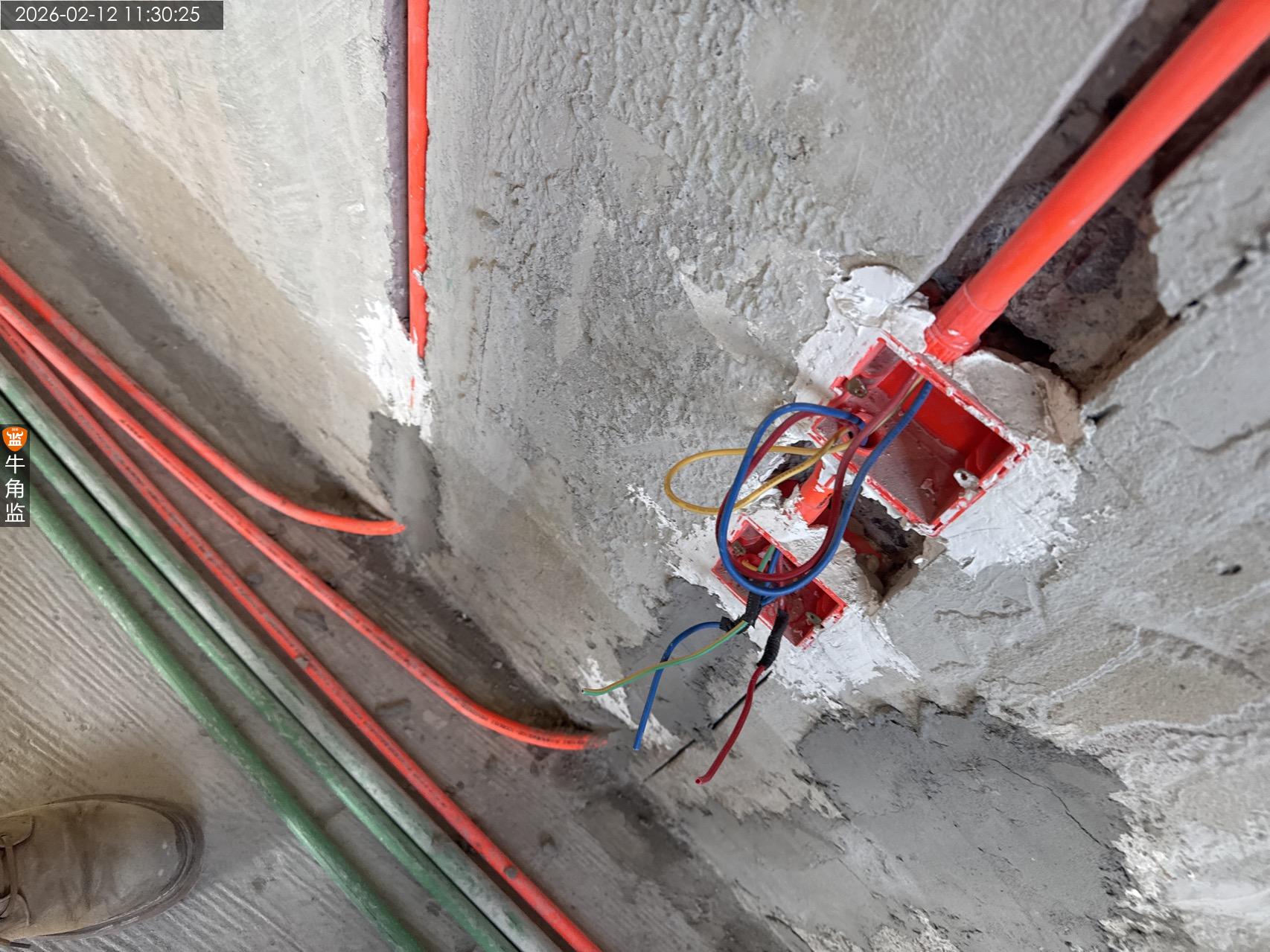

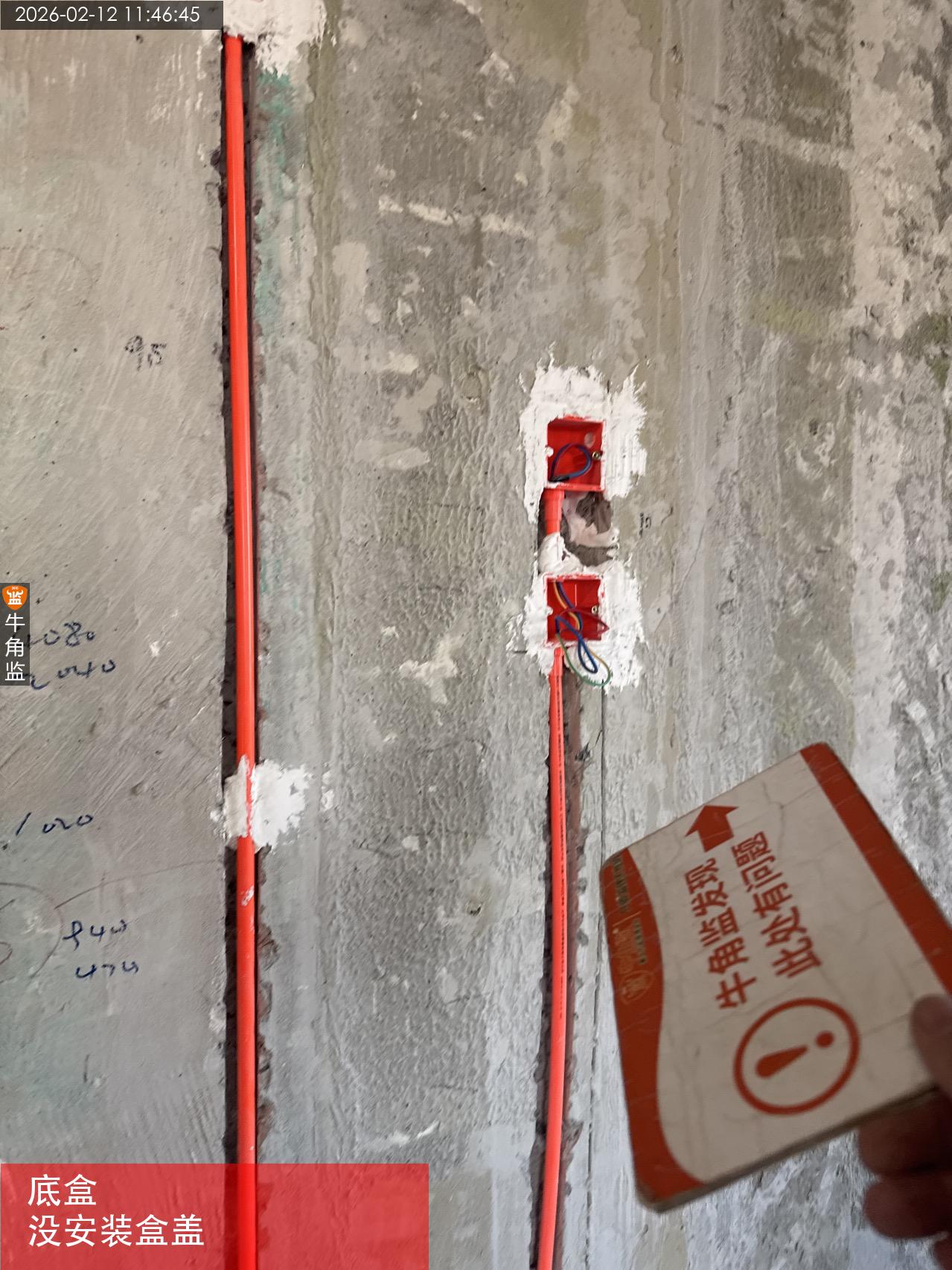

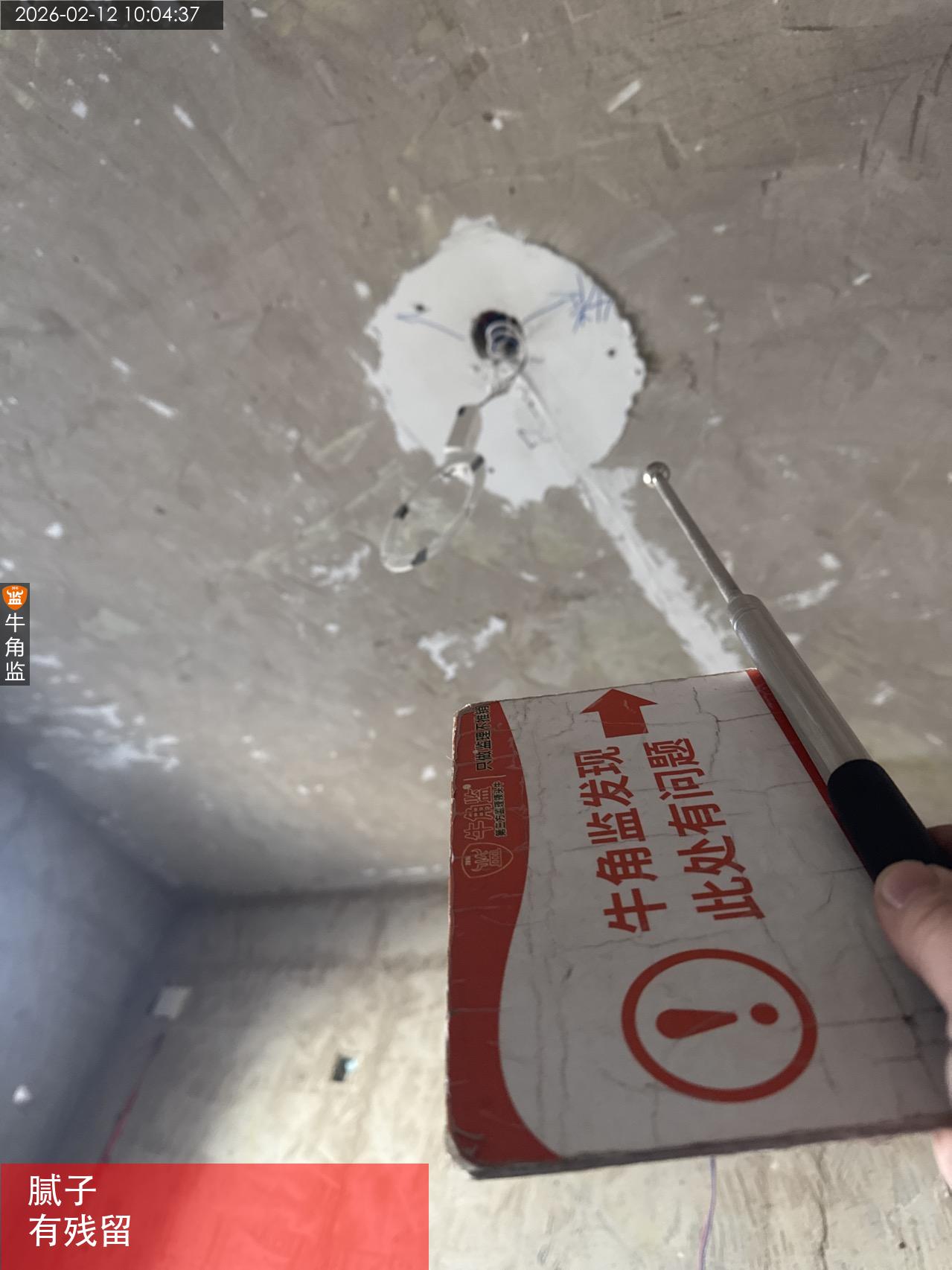

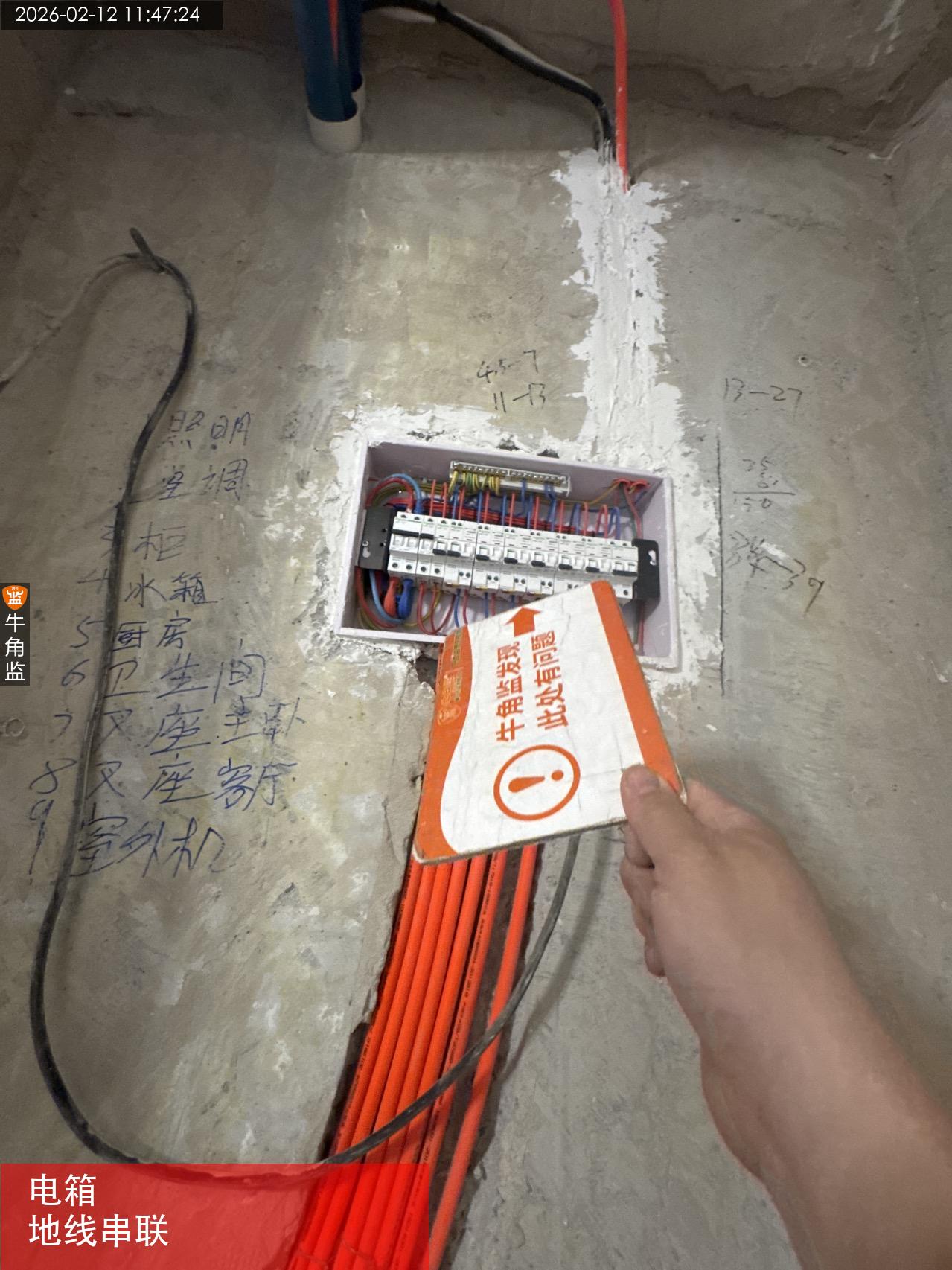

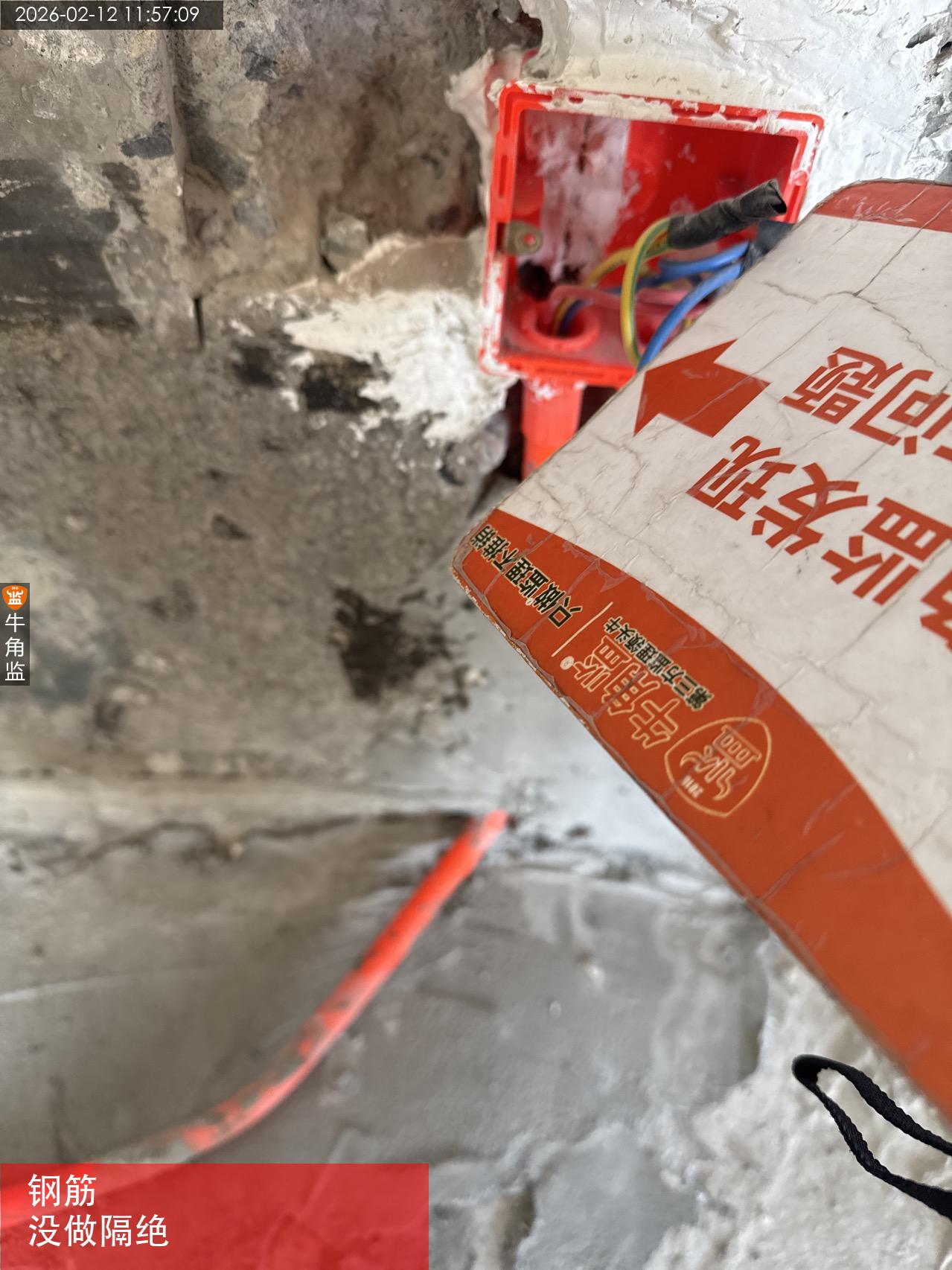

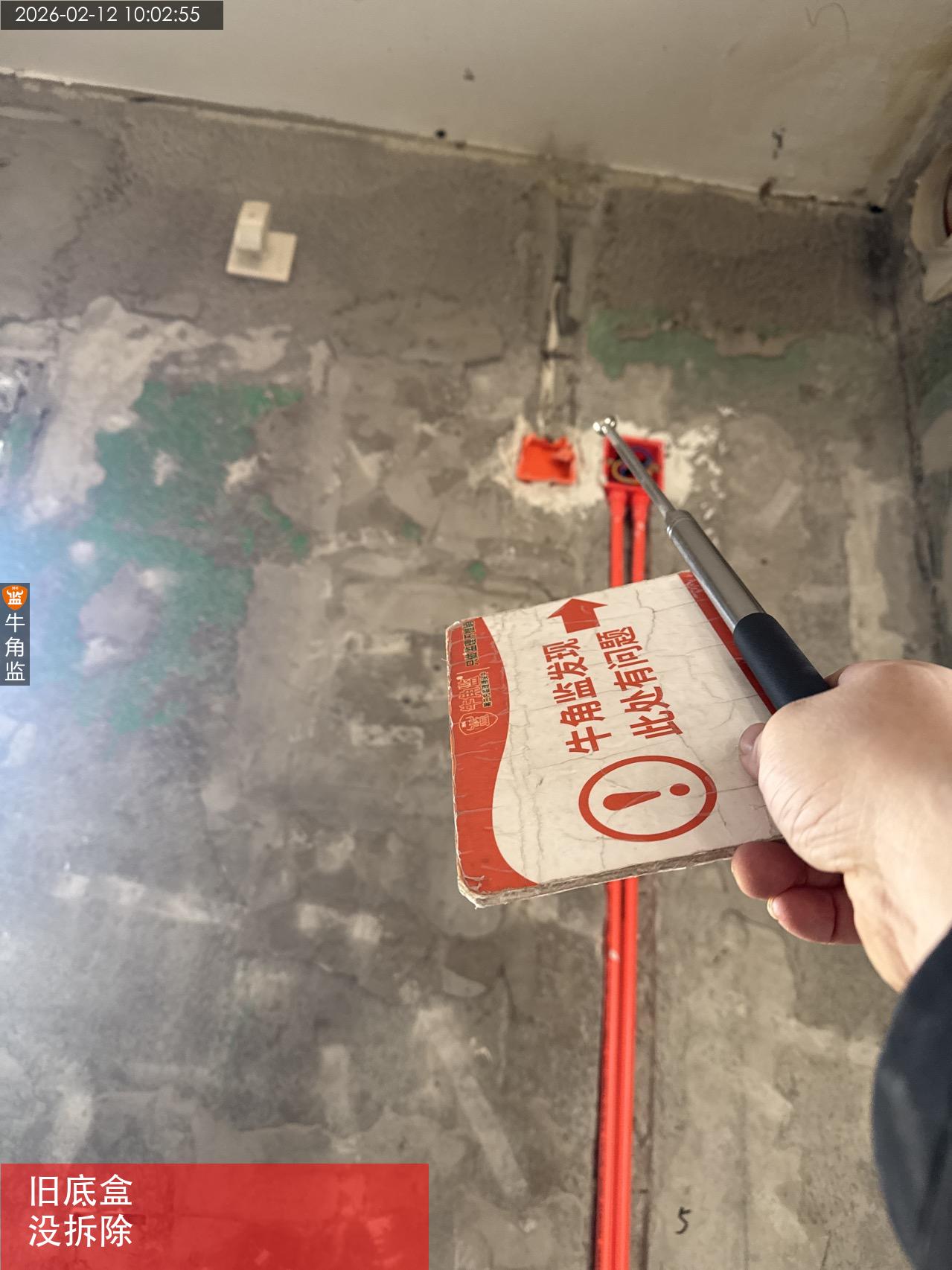

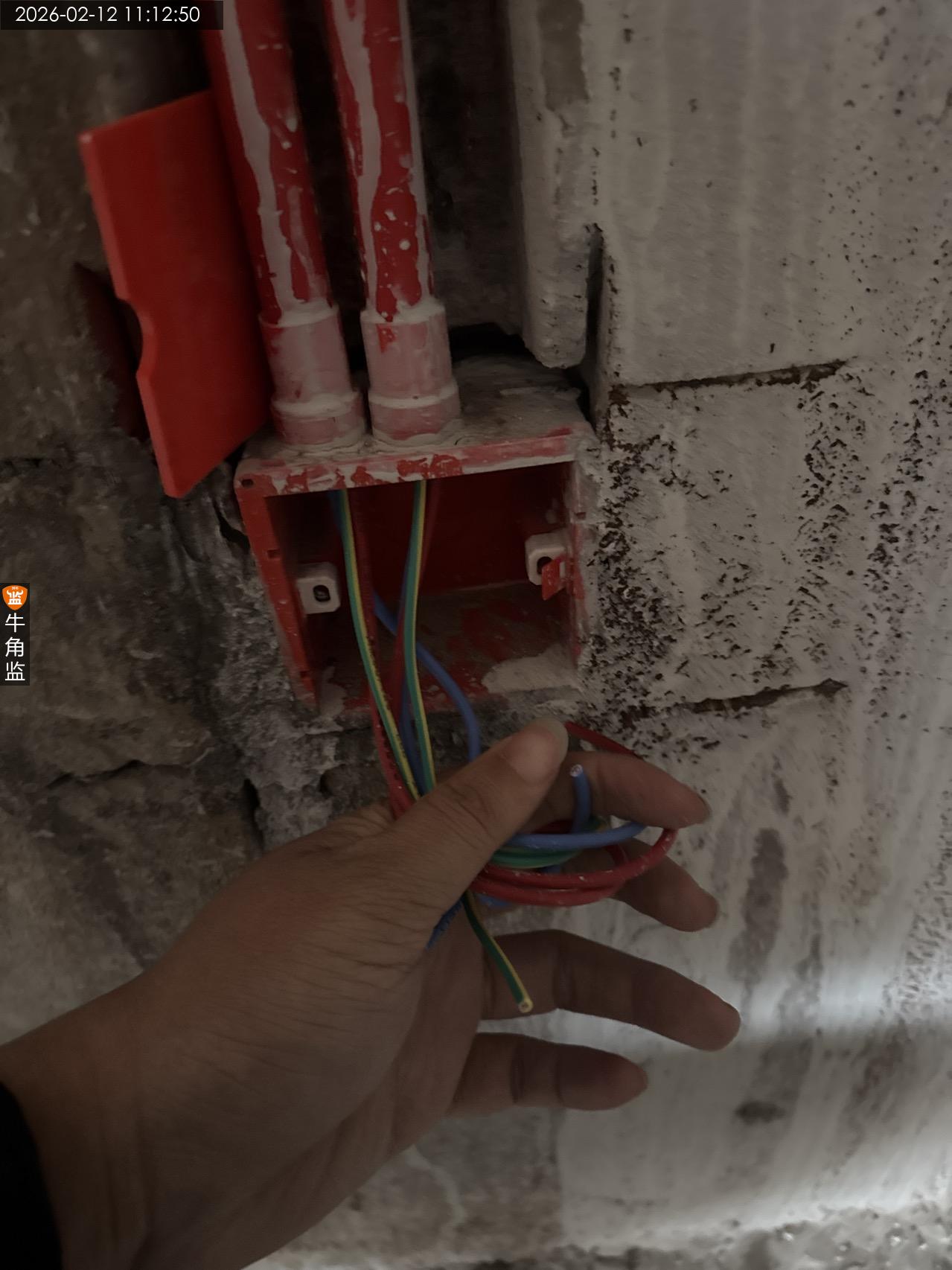

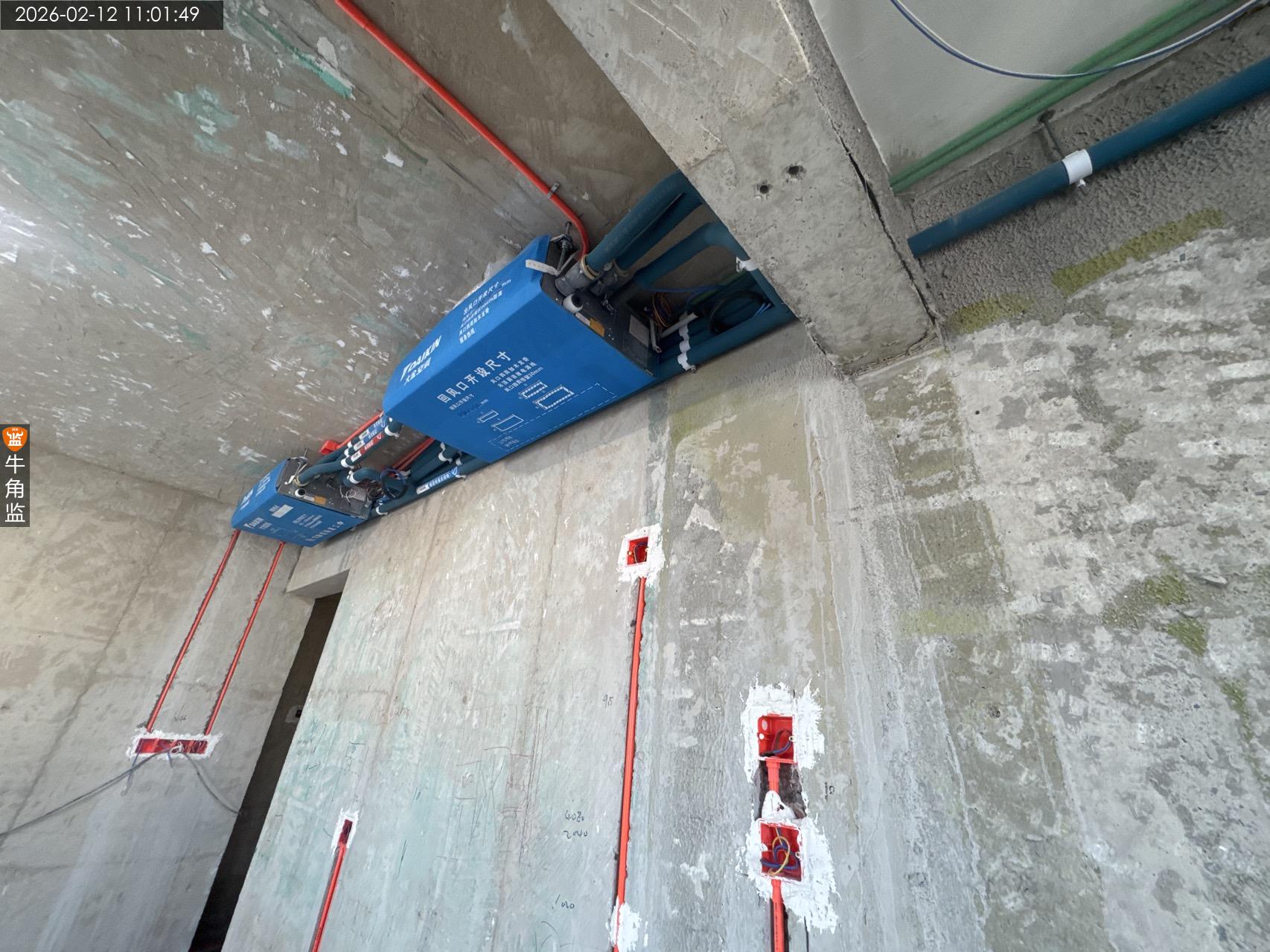

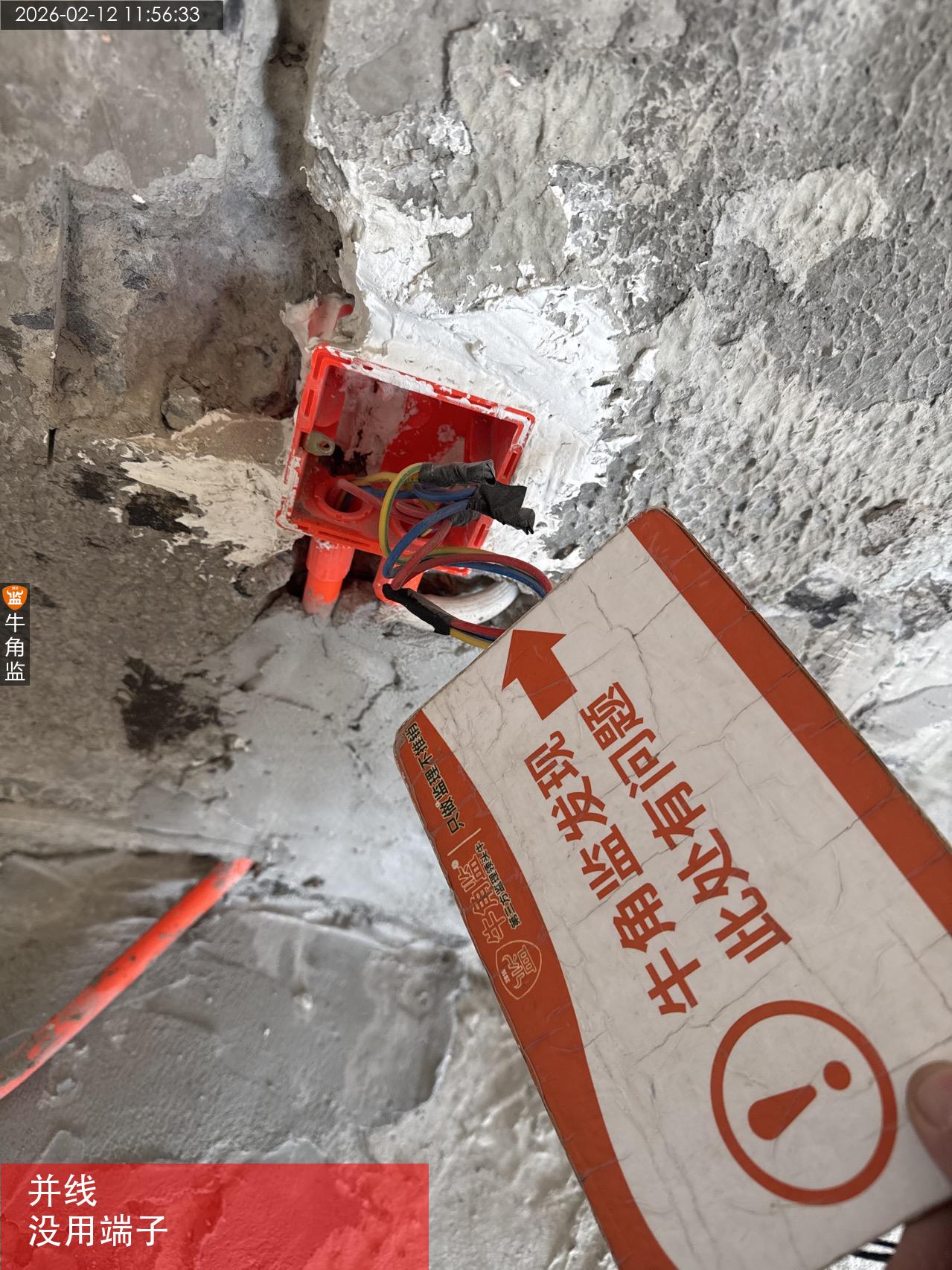

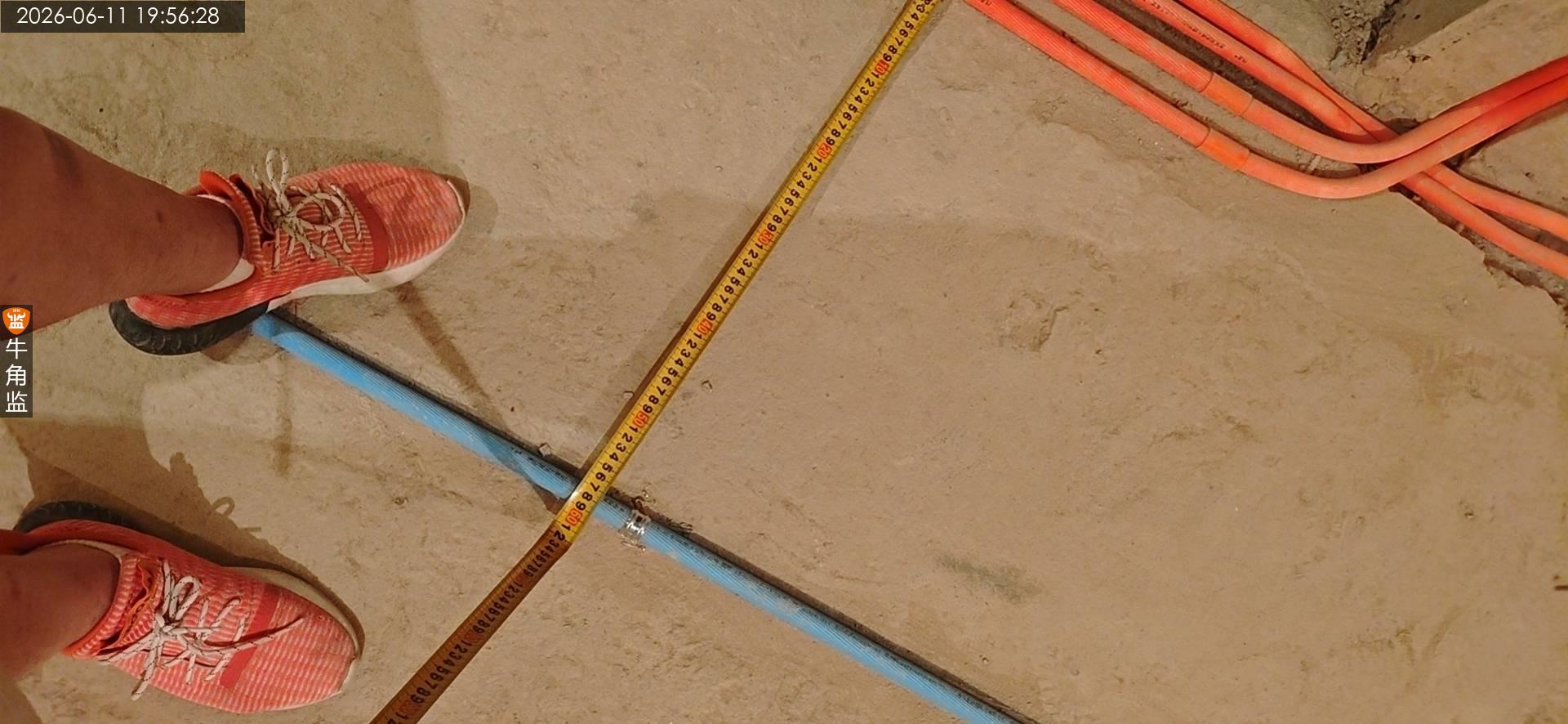

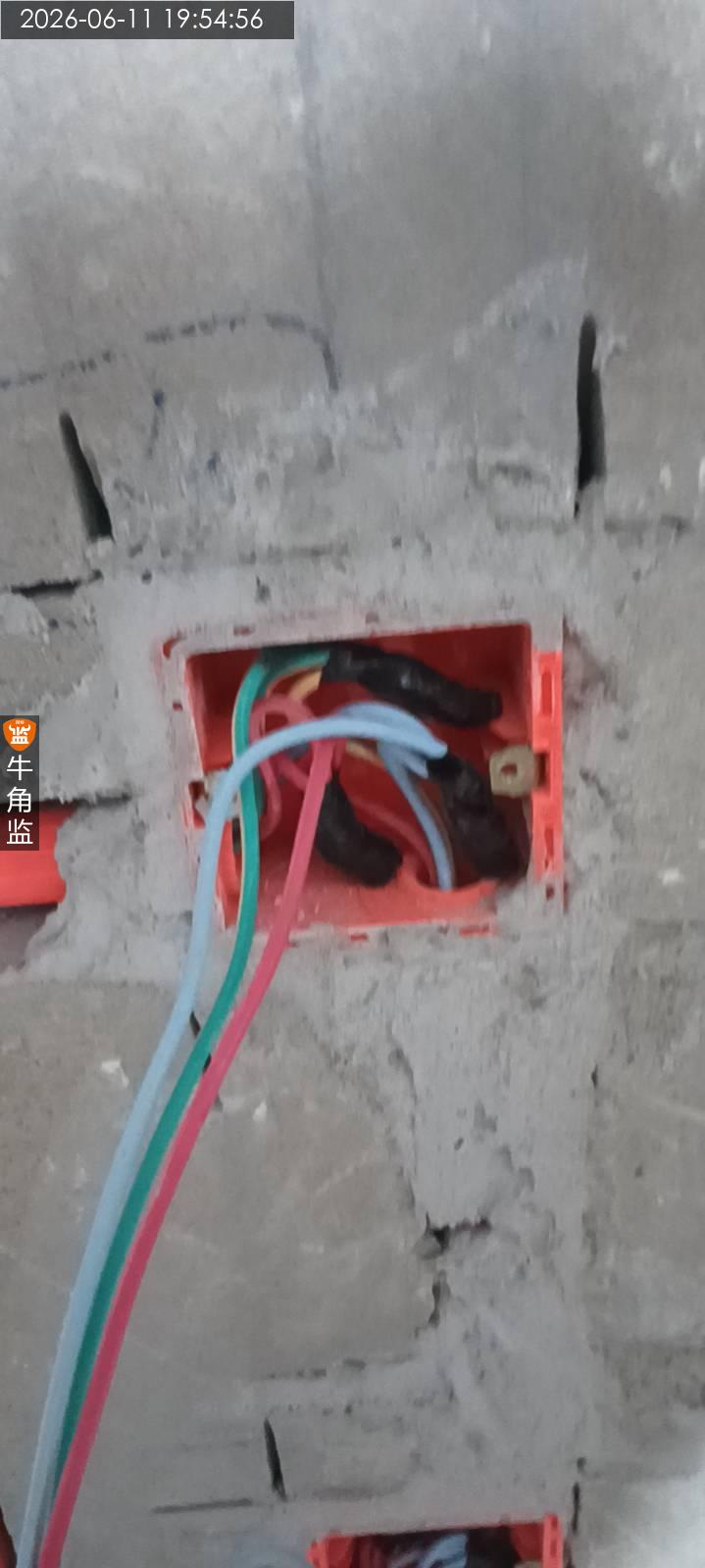

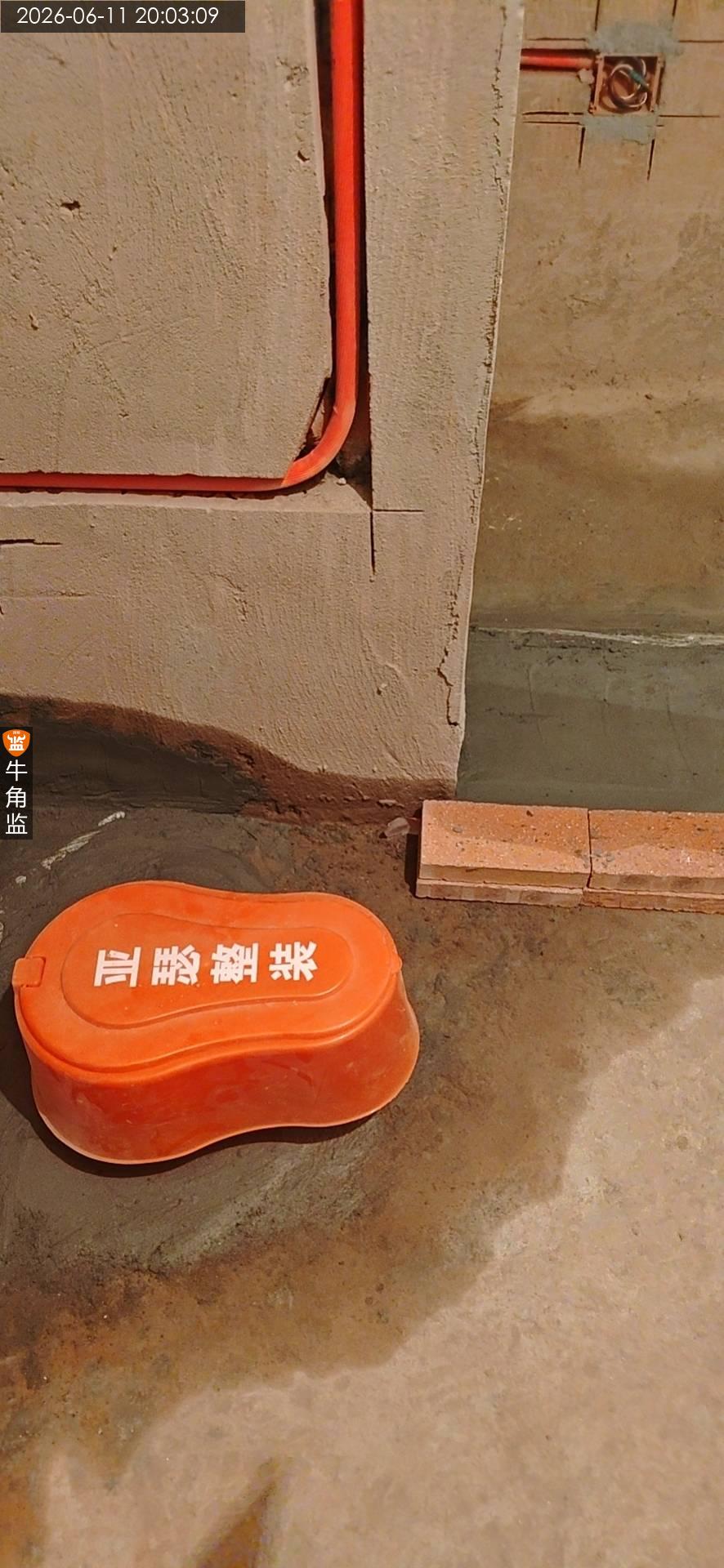

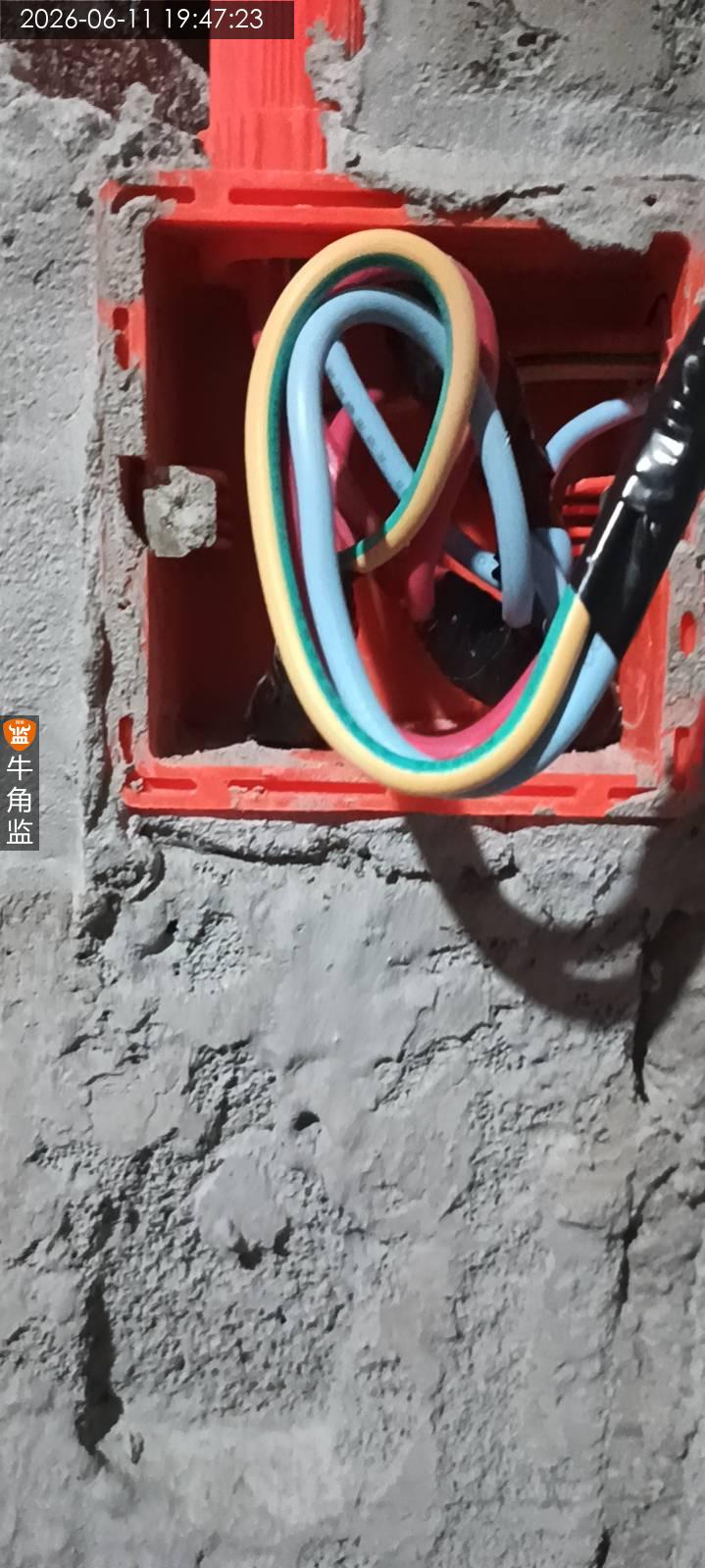

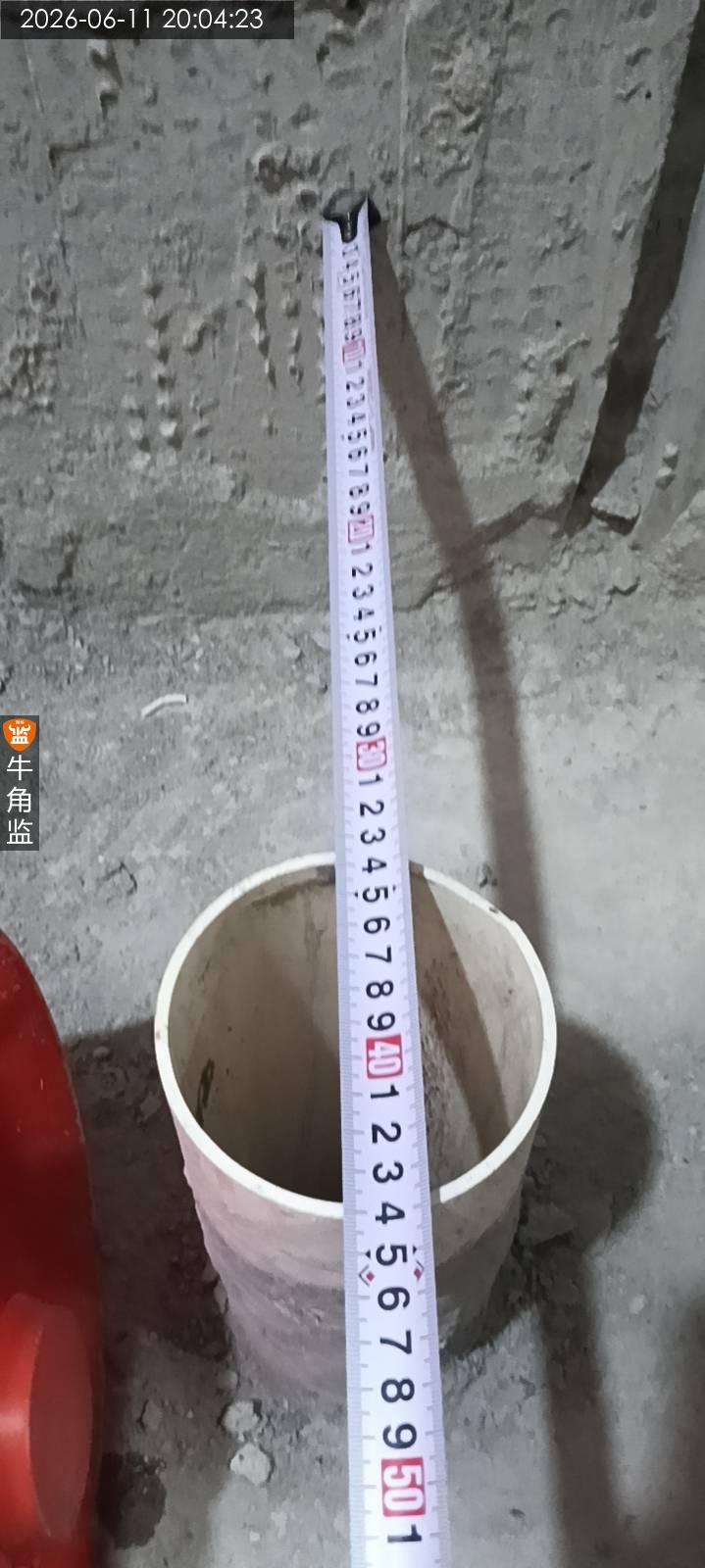

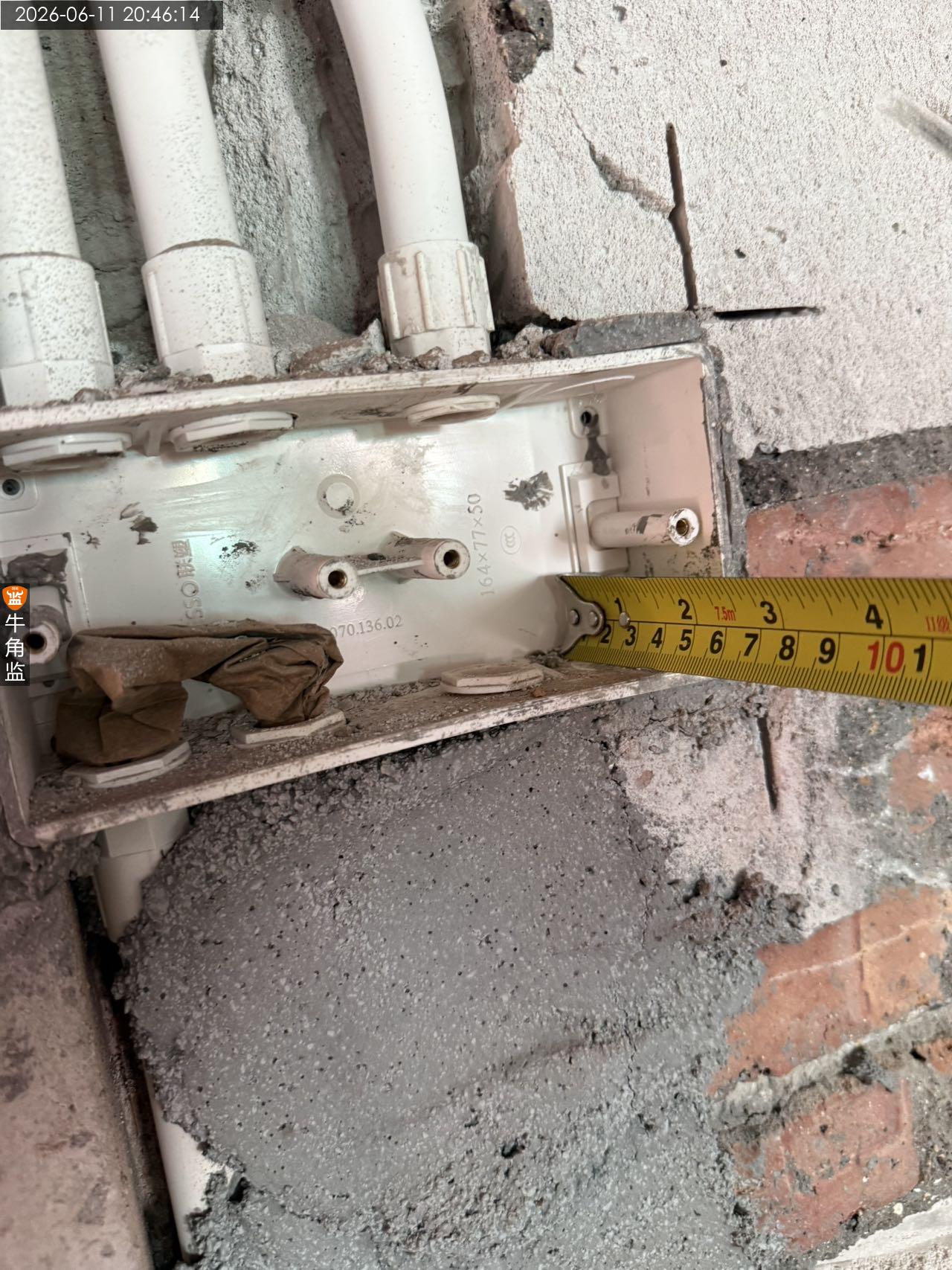

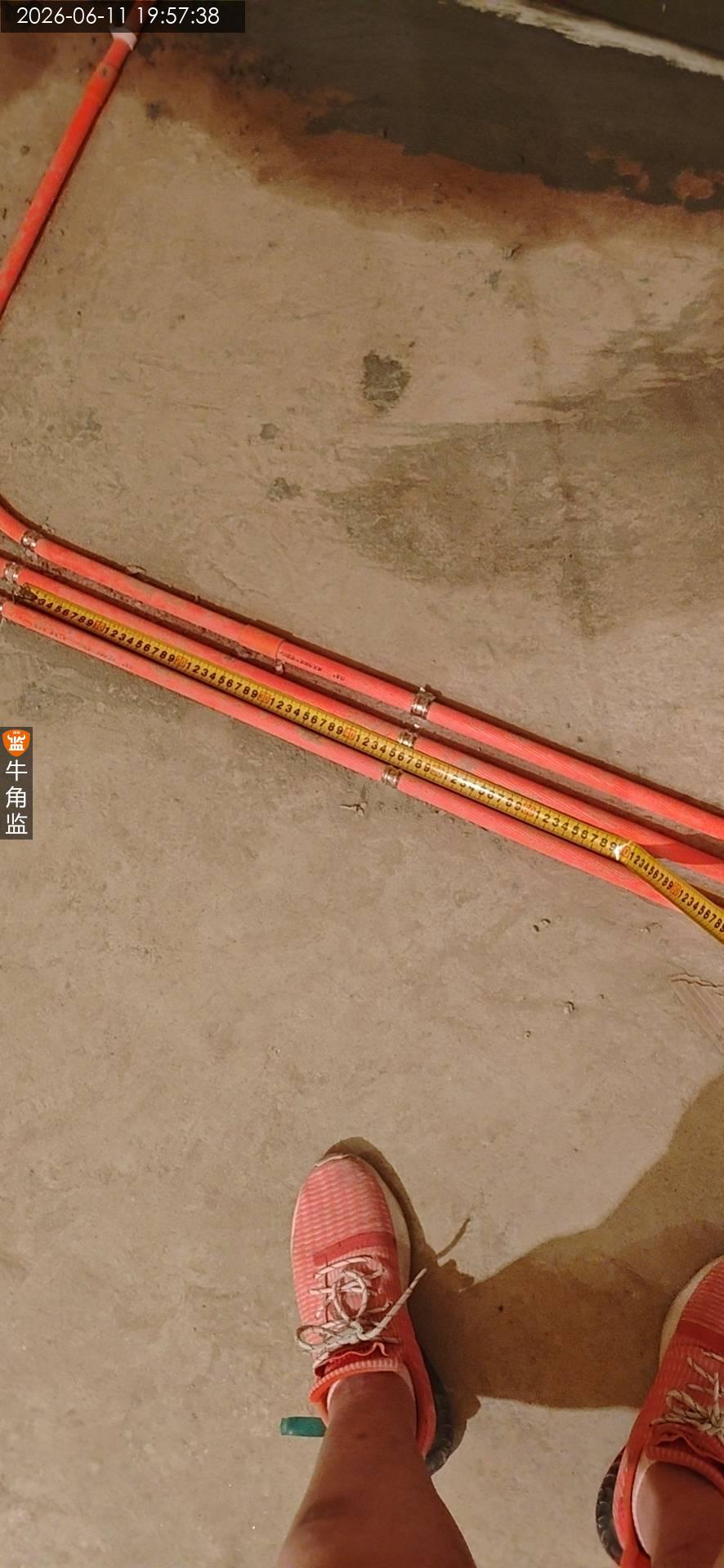

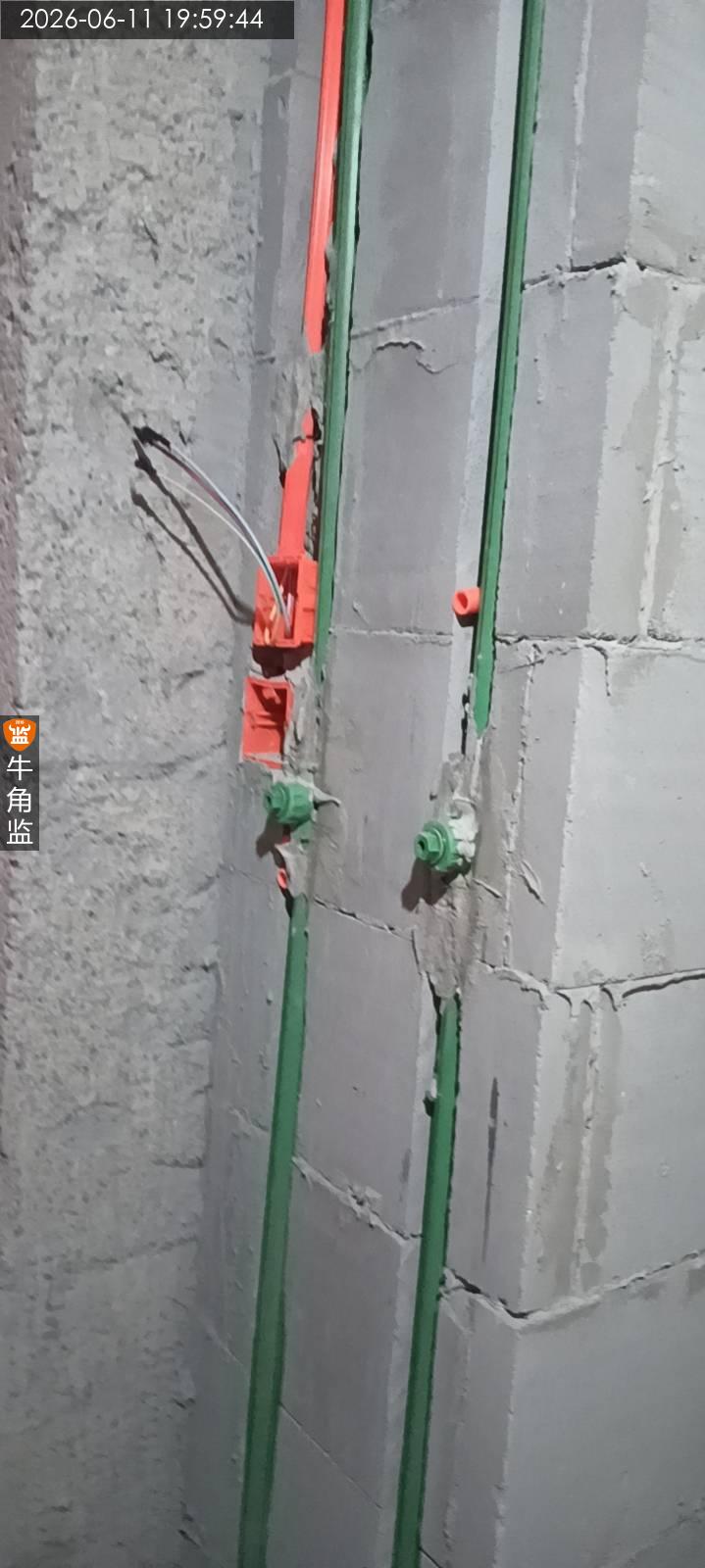

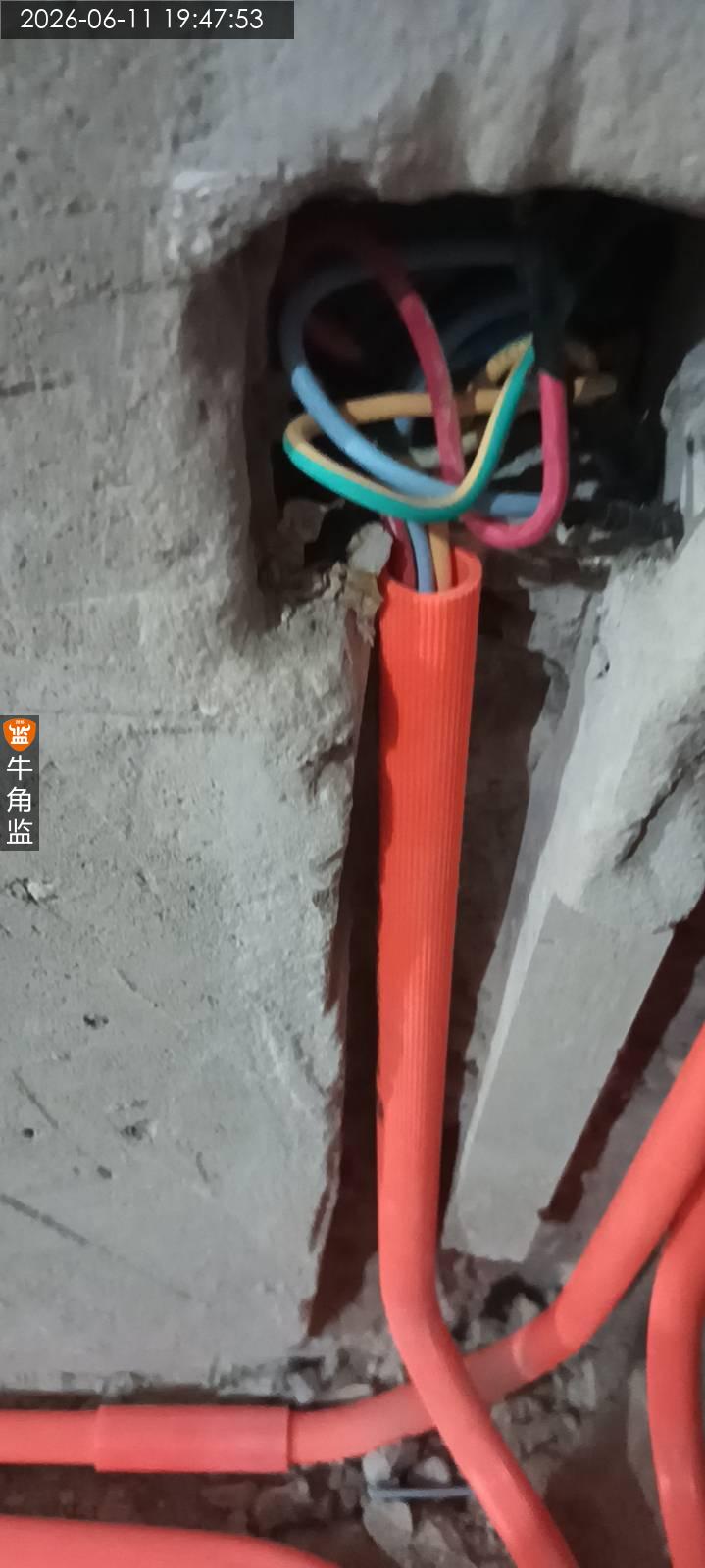

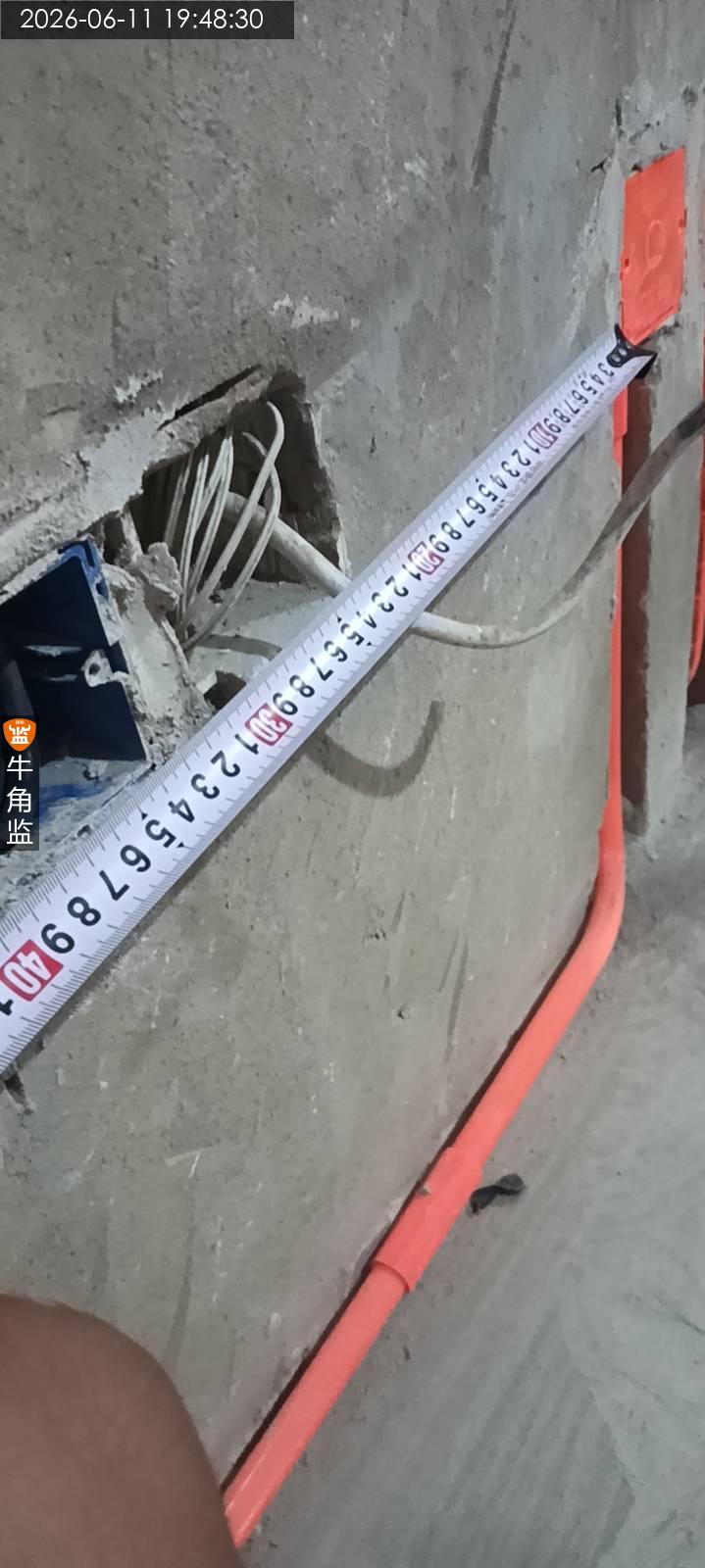

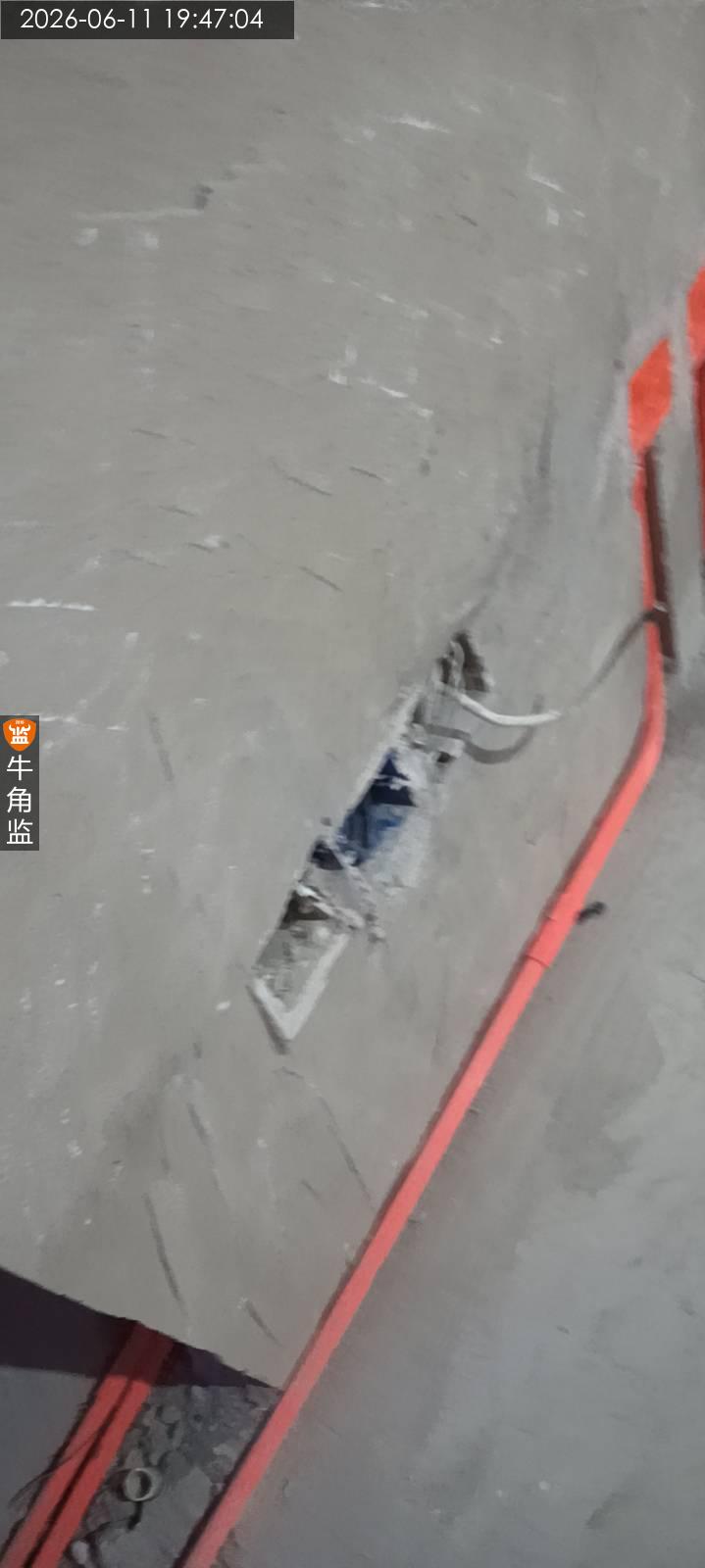

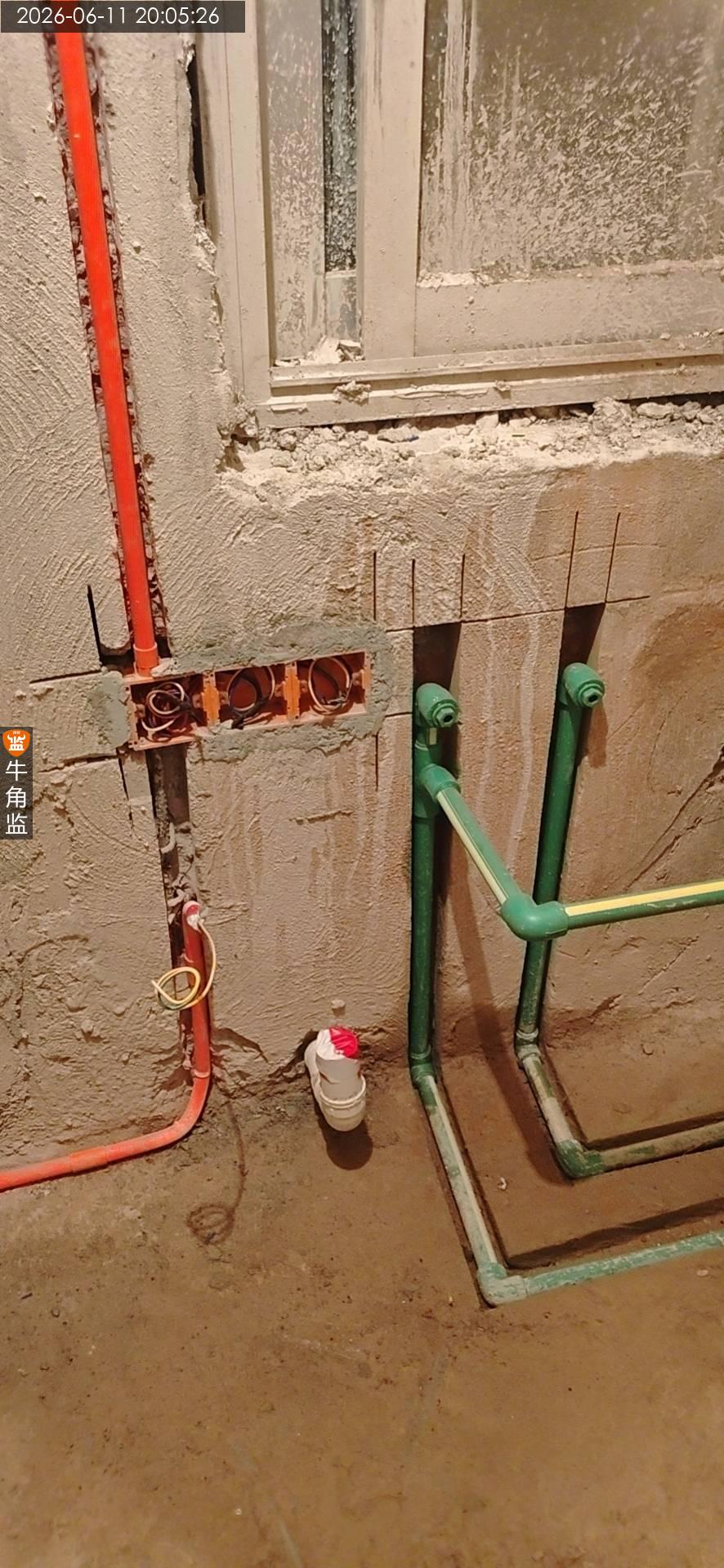

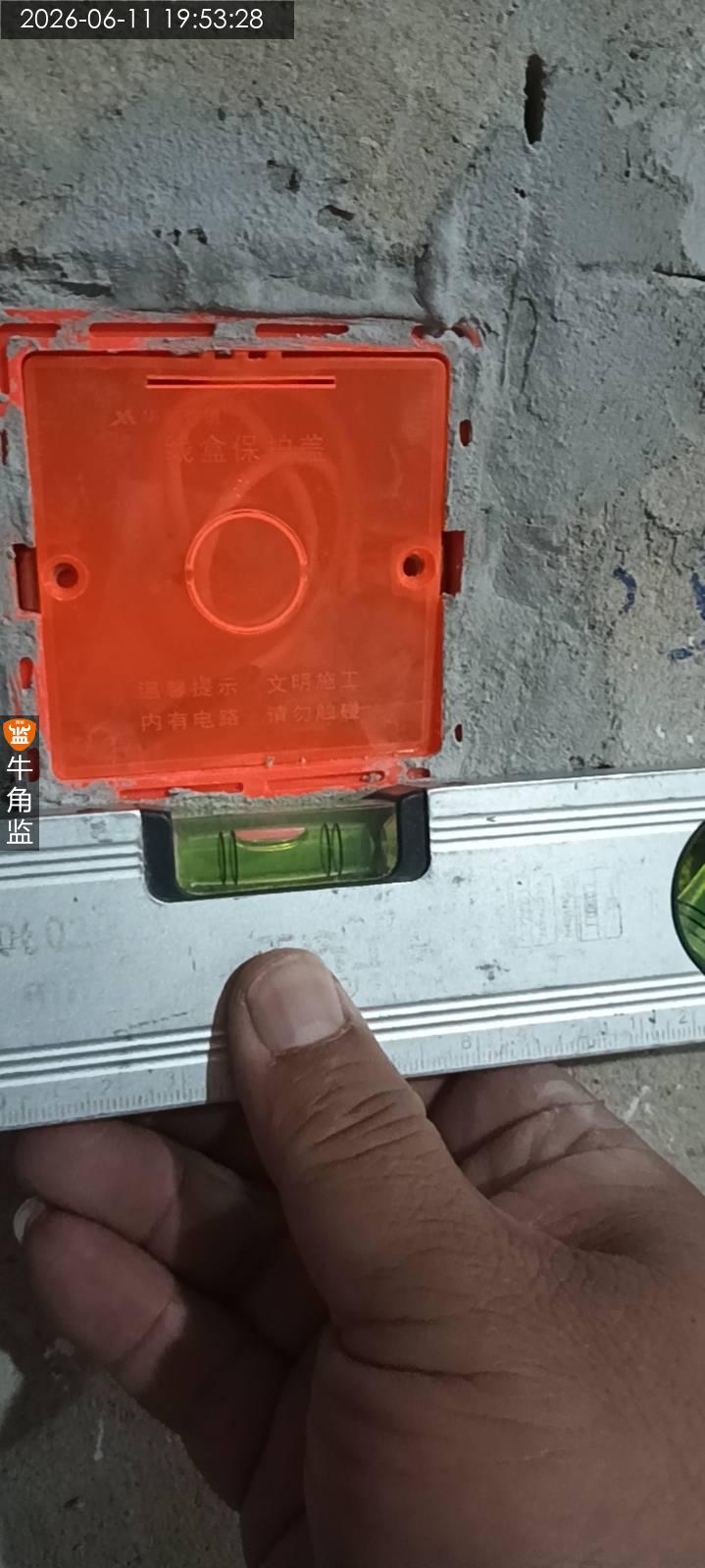

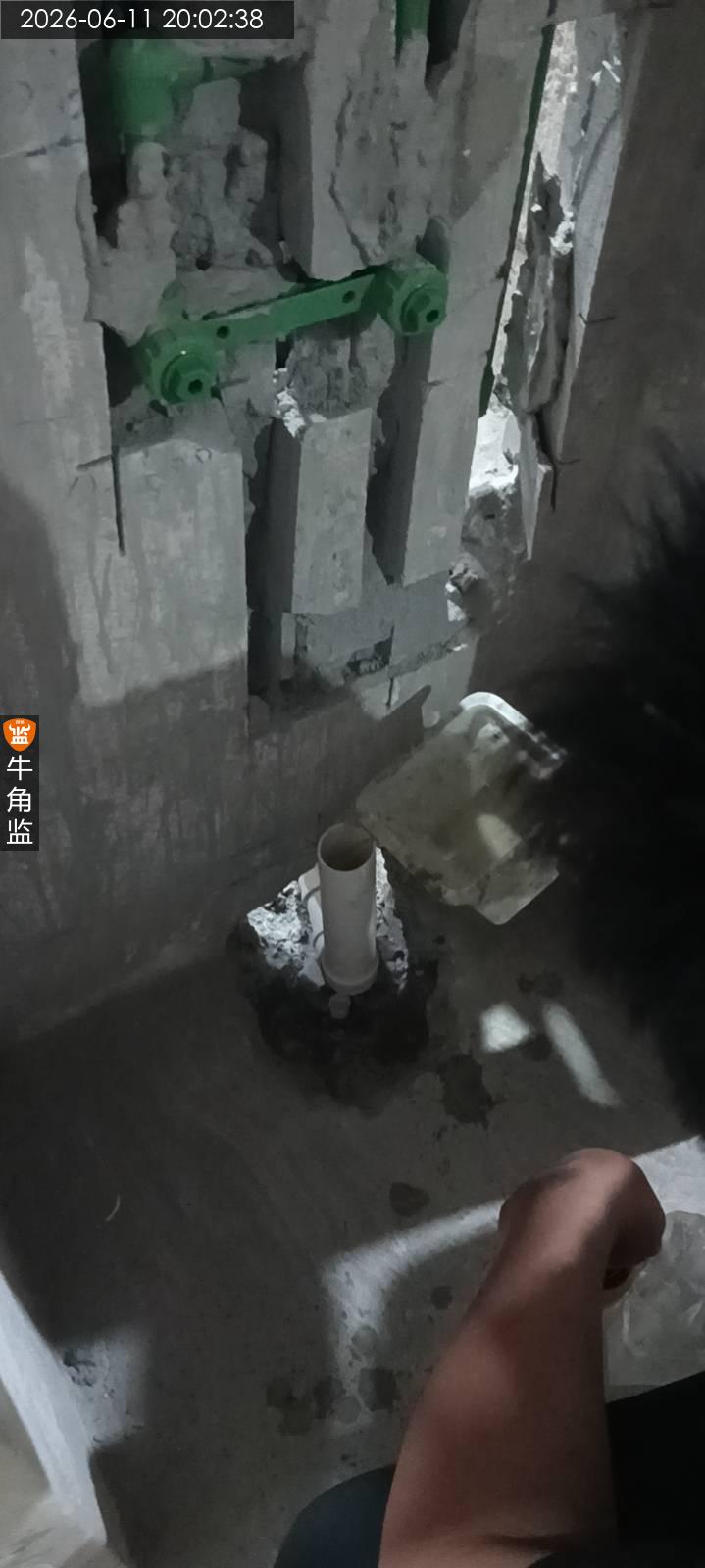

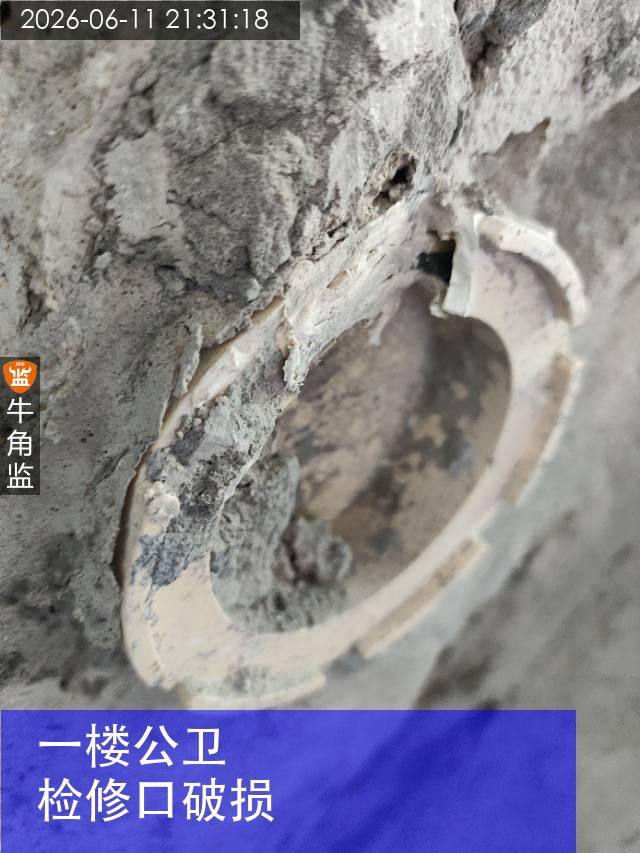

3、旧底盒未拆除,安排师傅继续拆除旧底盒。

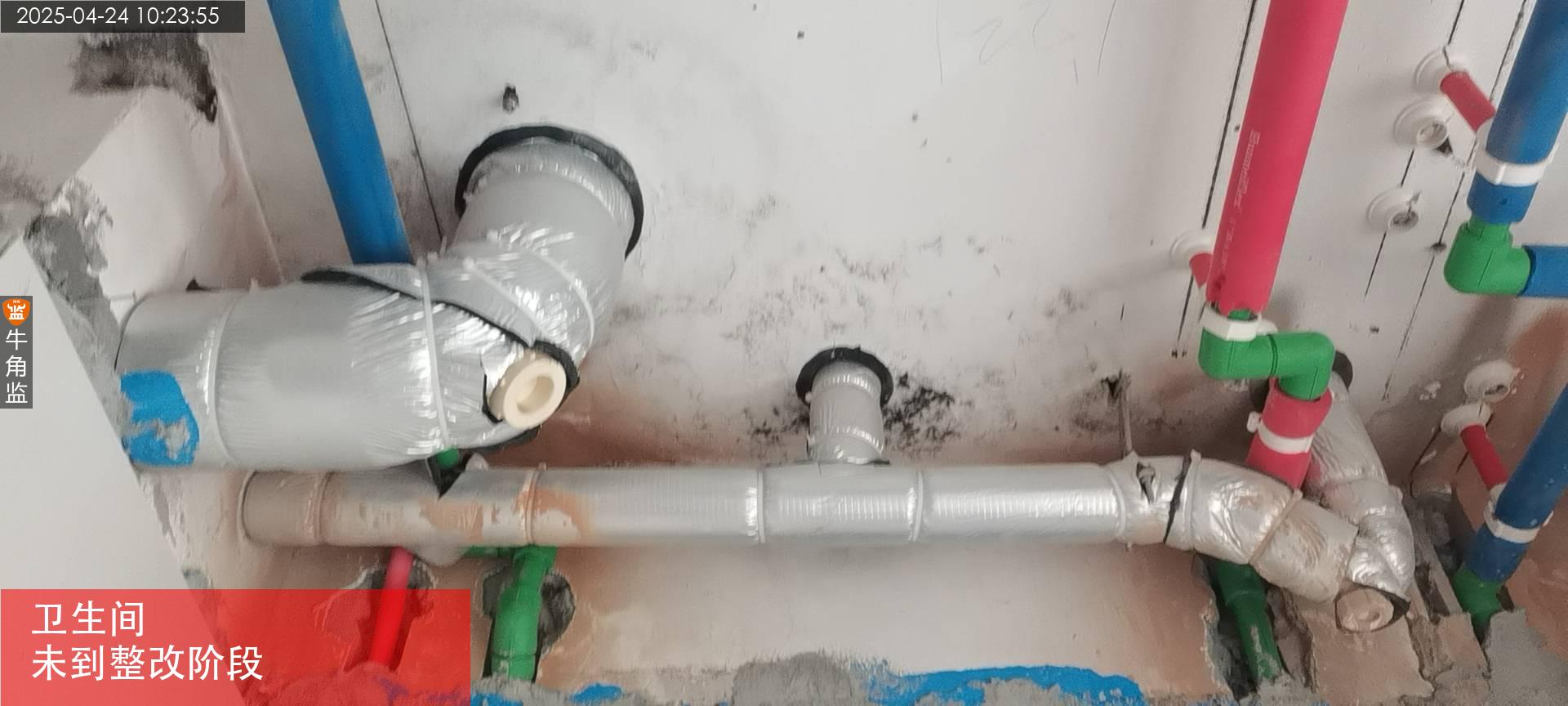

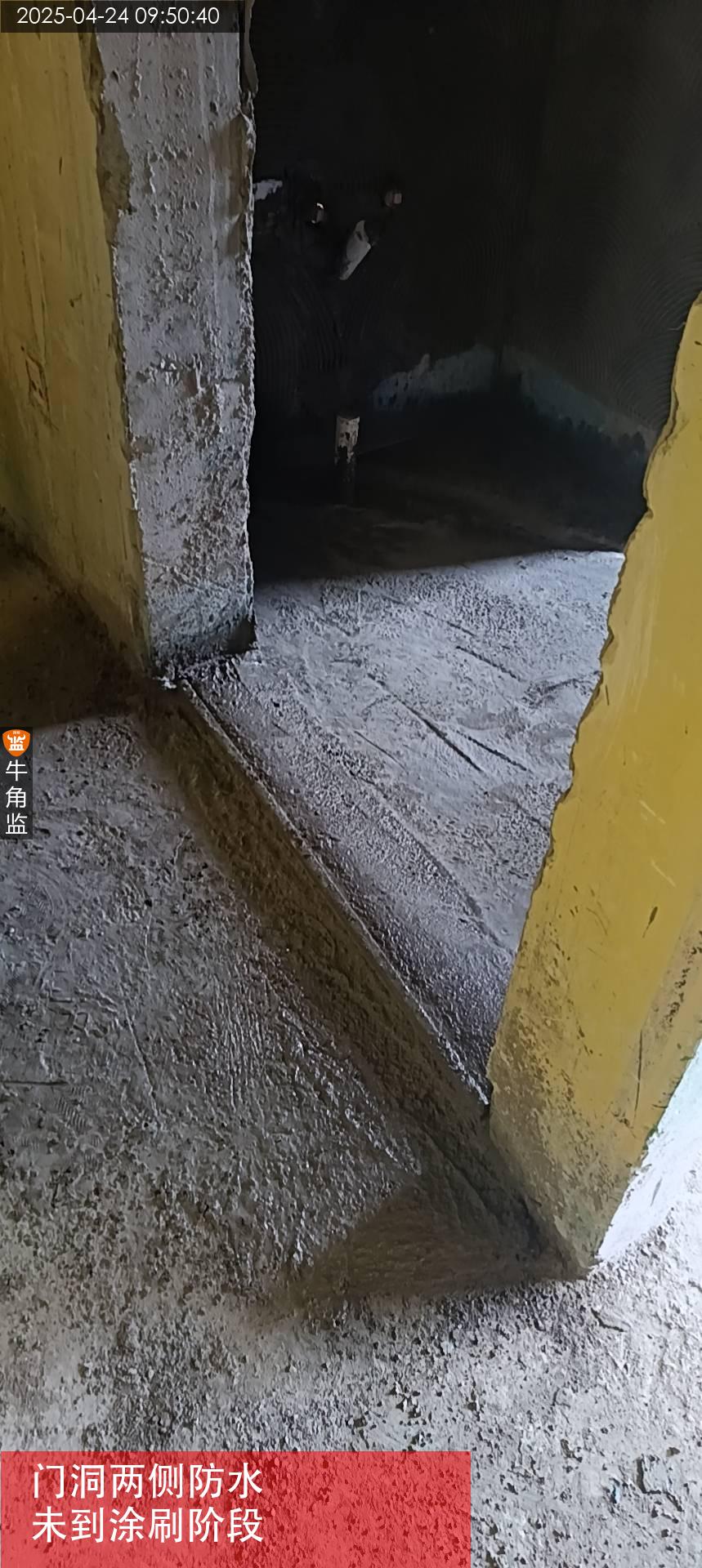

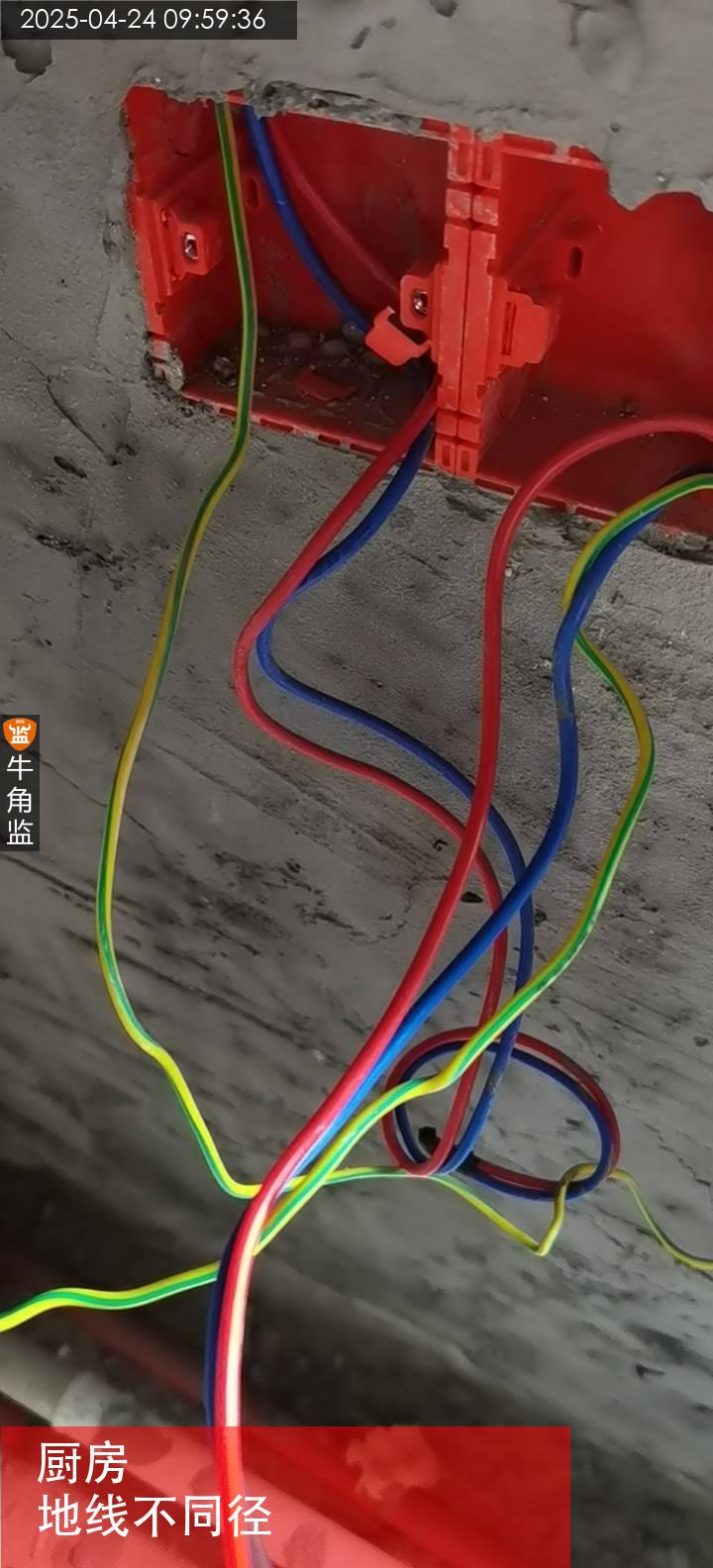

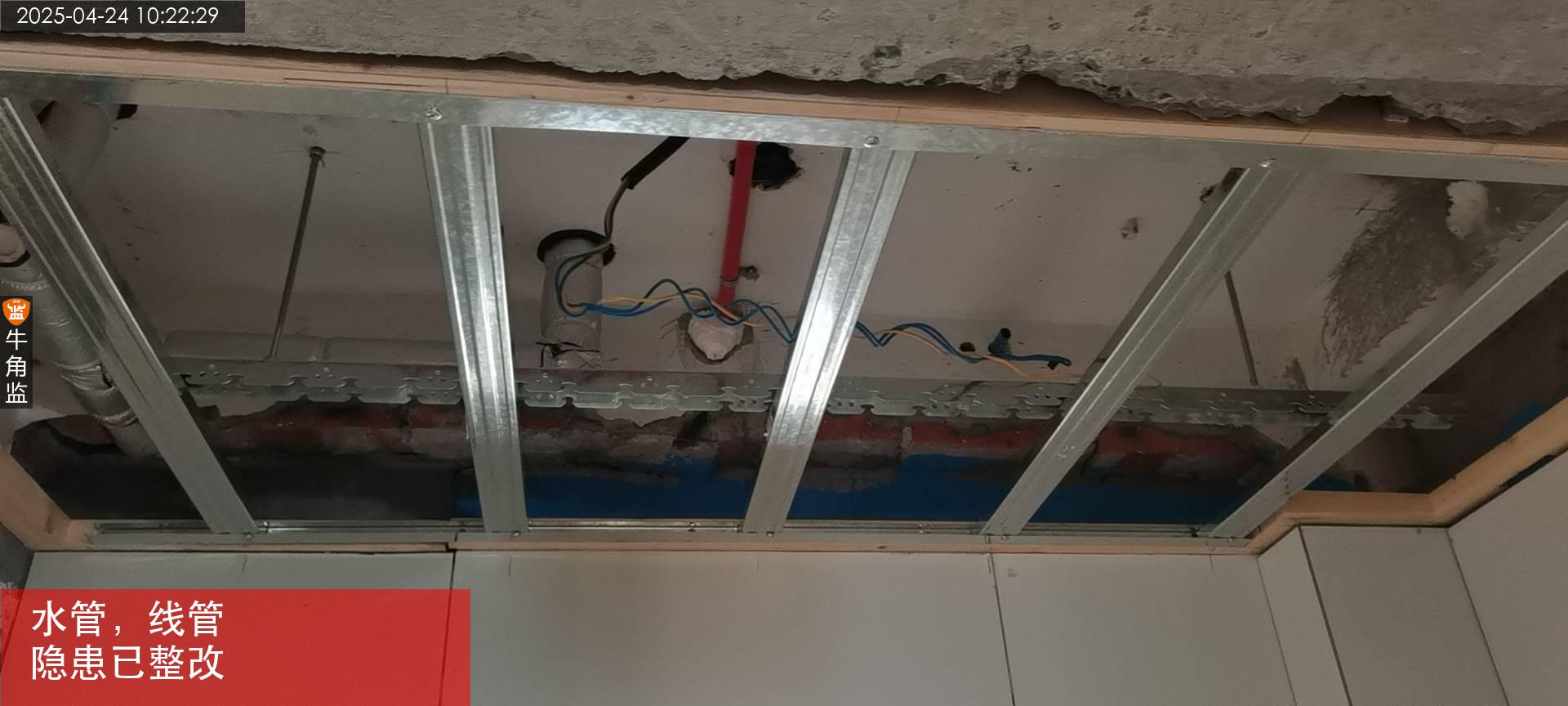

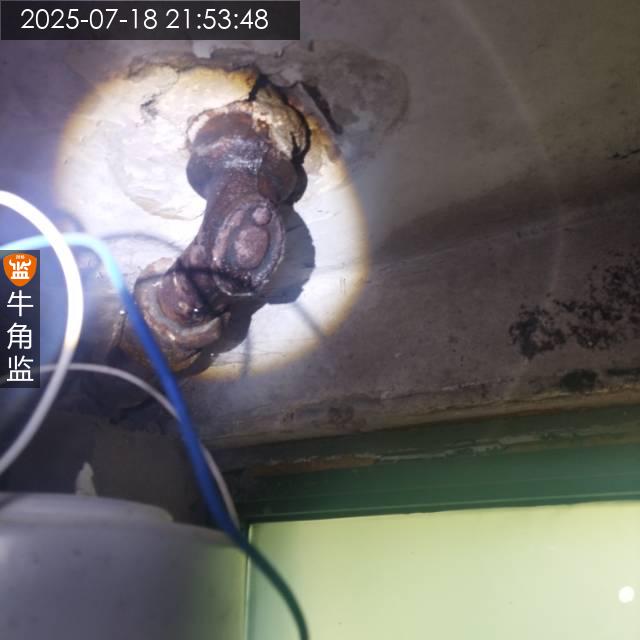

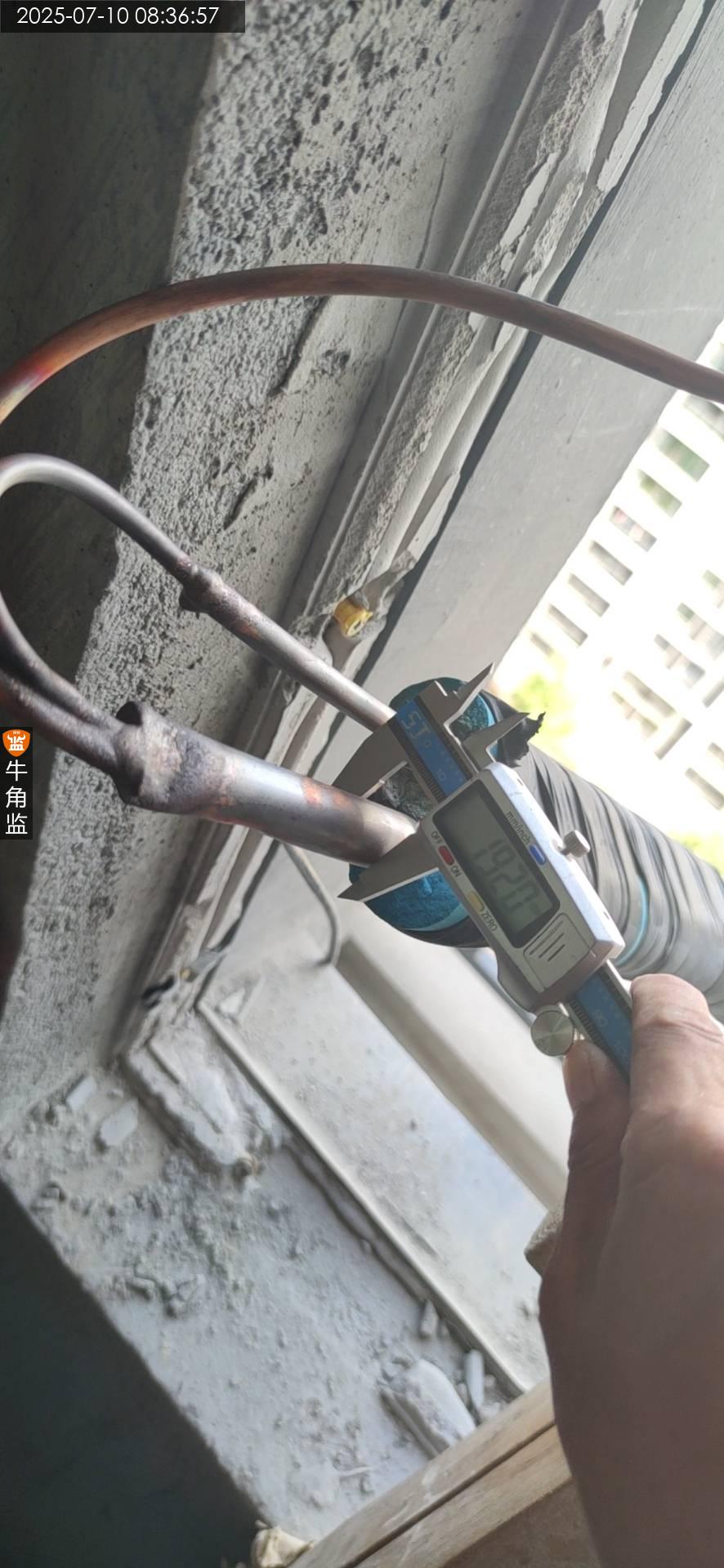

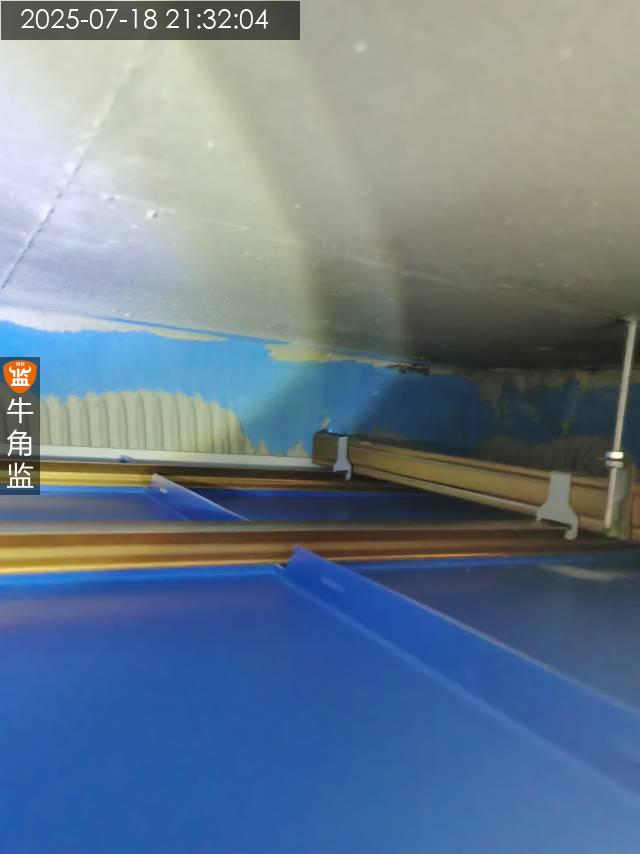

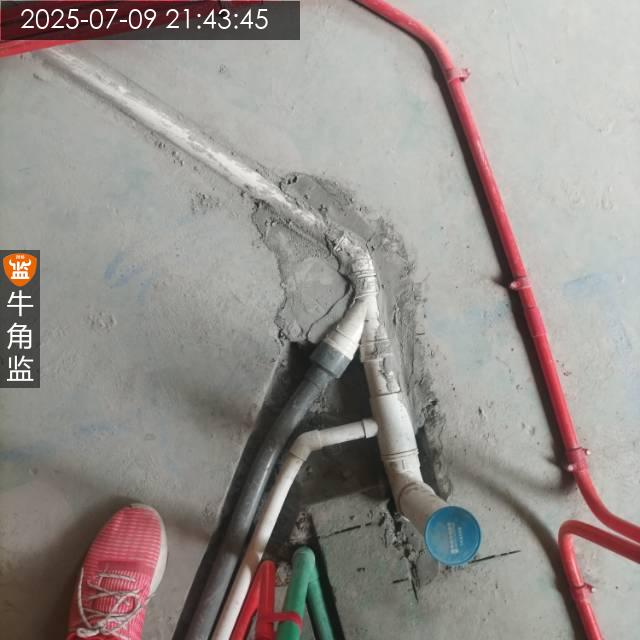

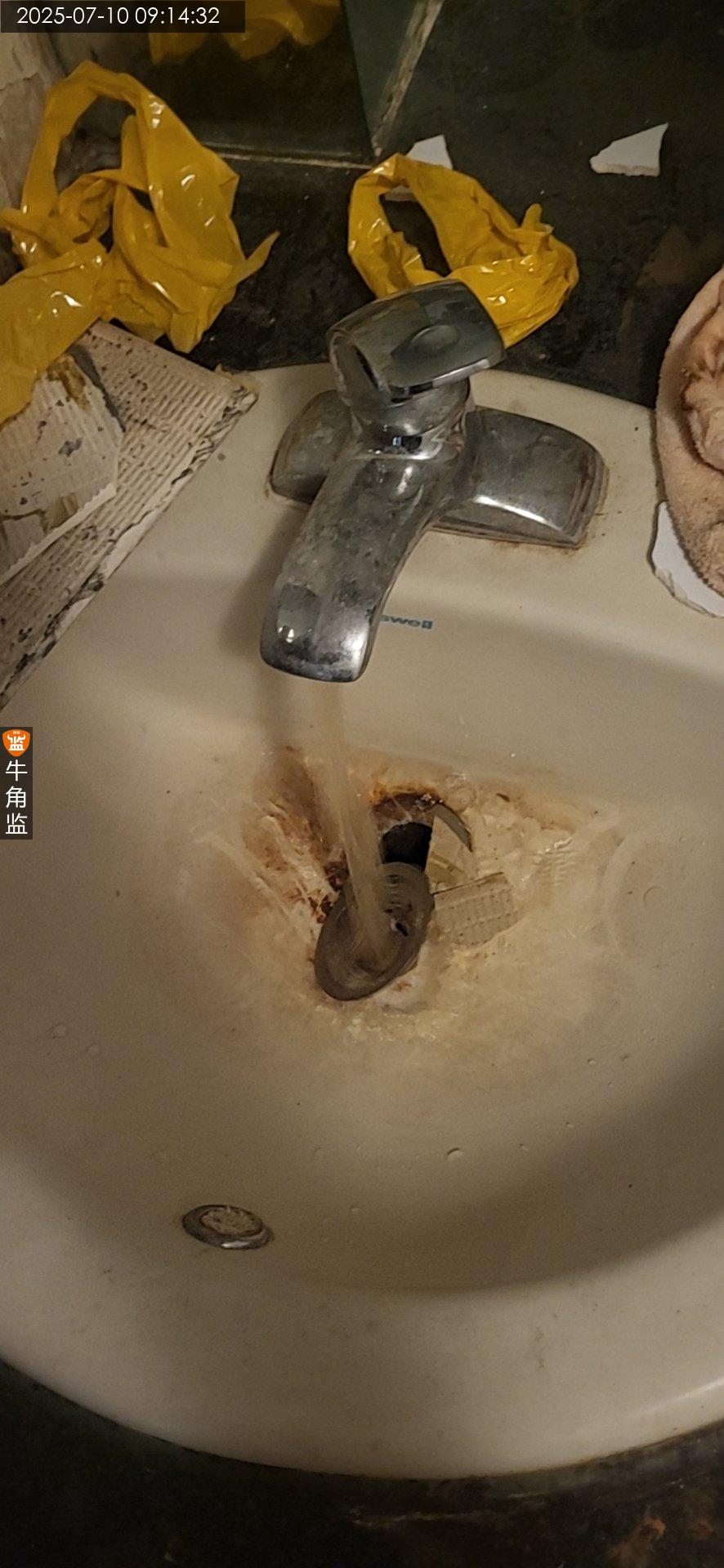

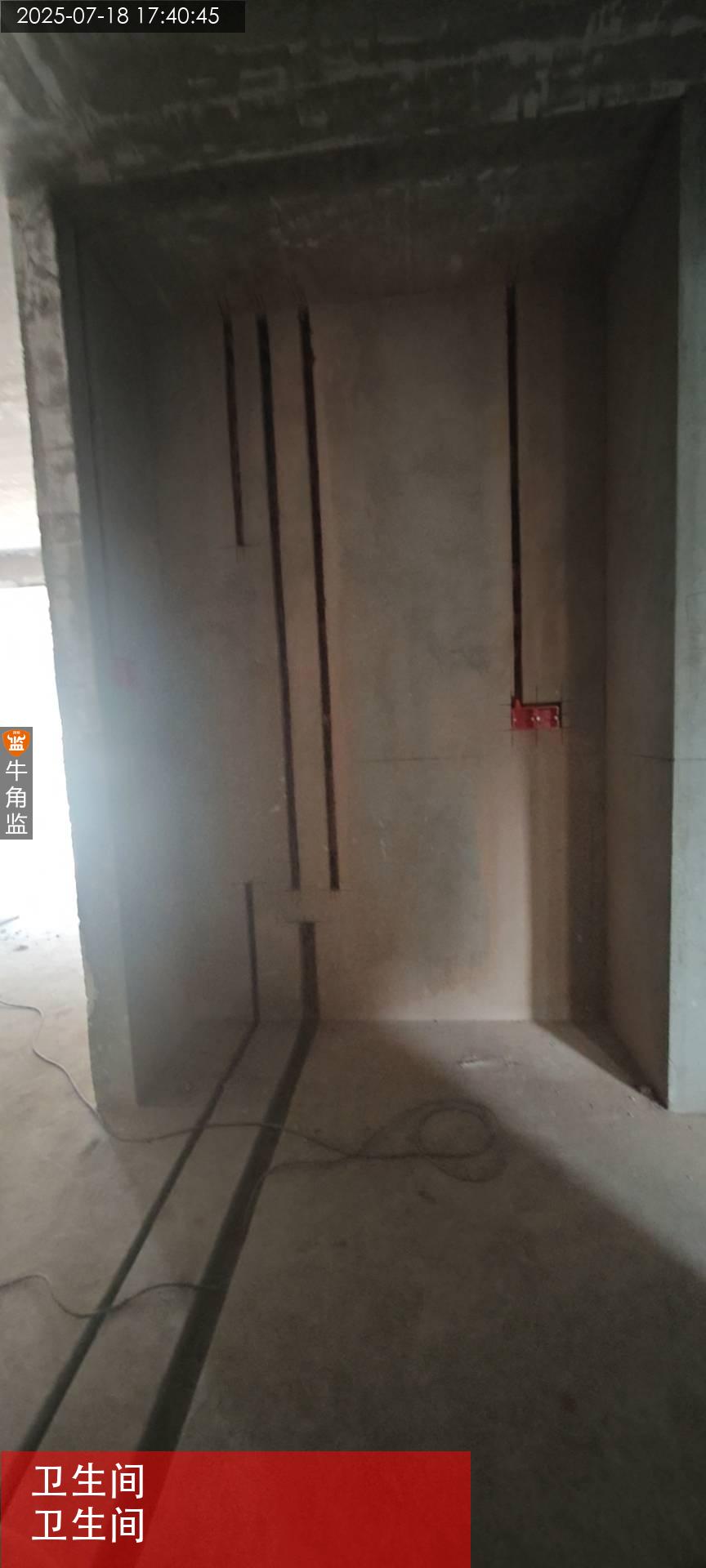

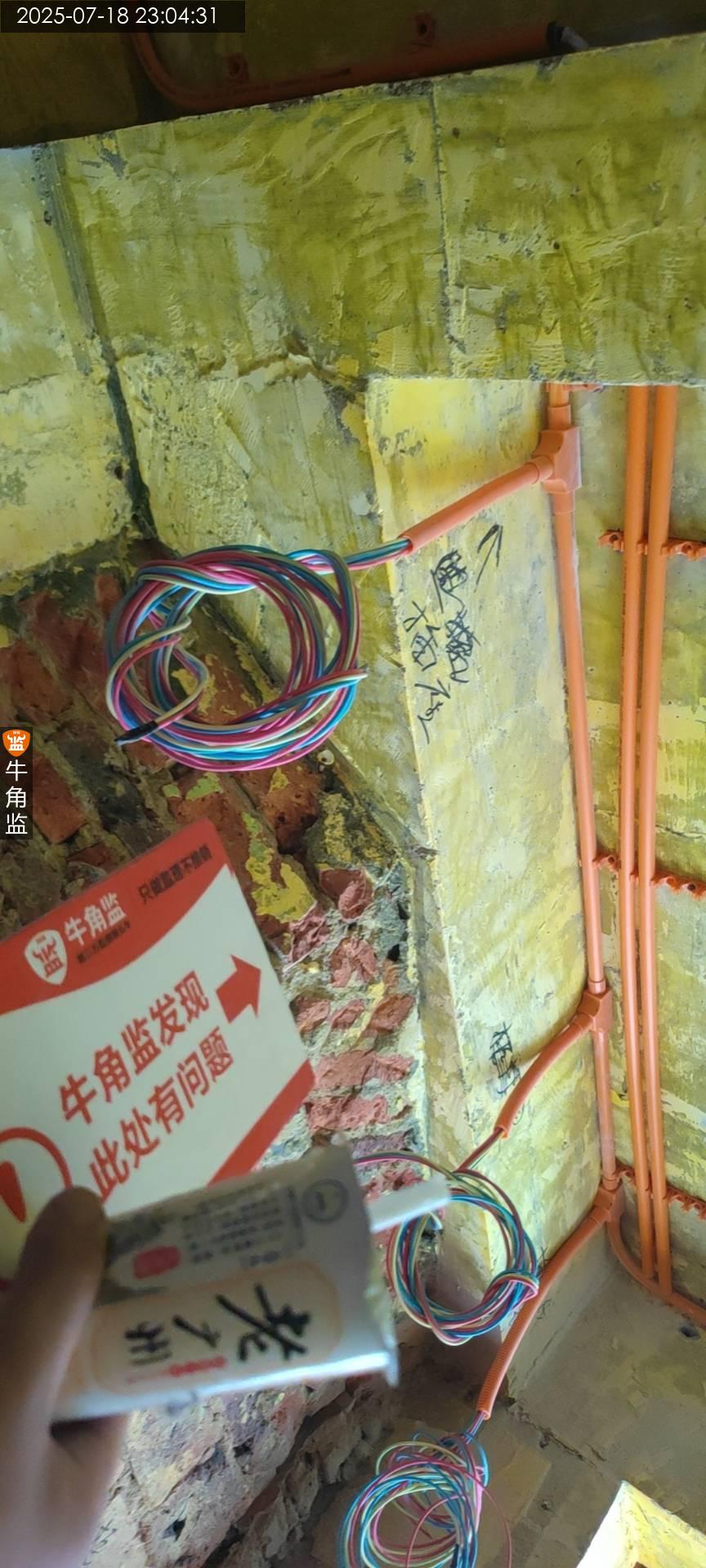

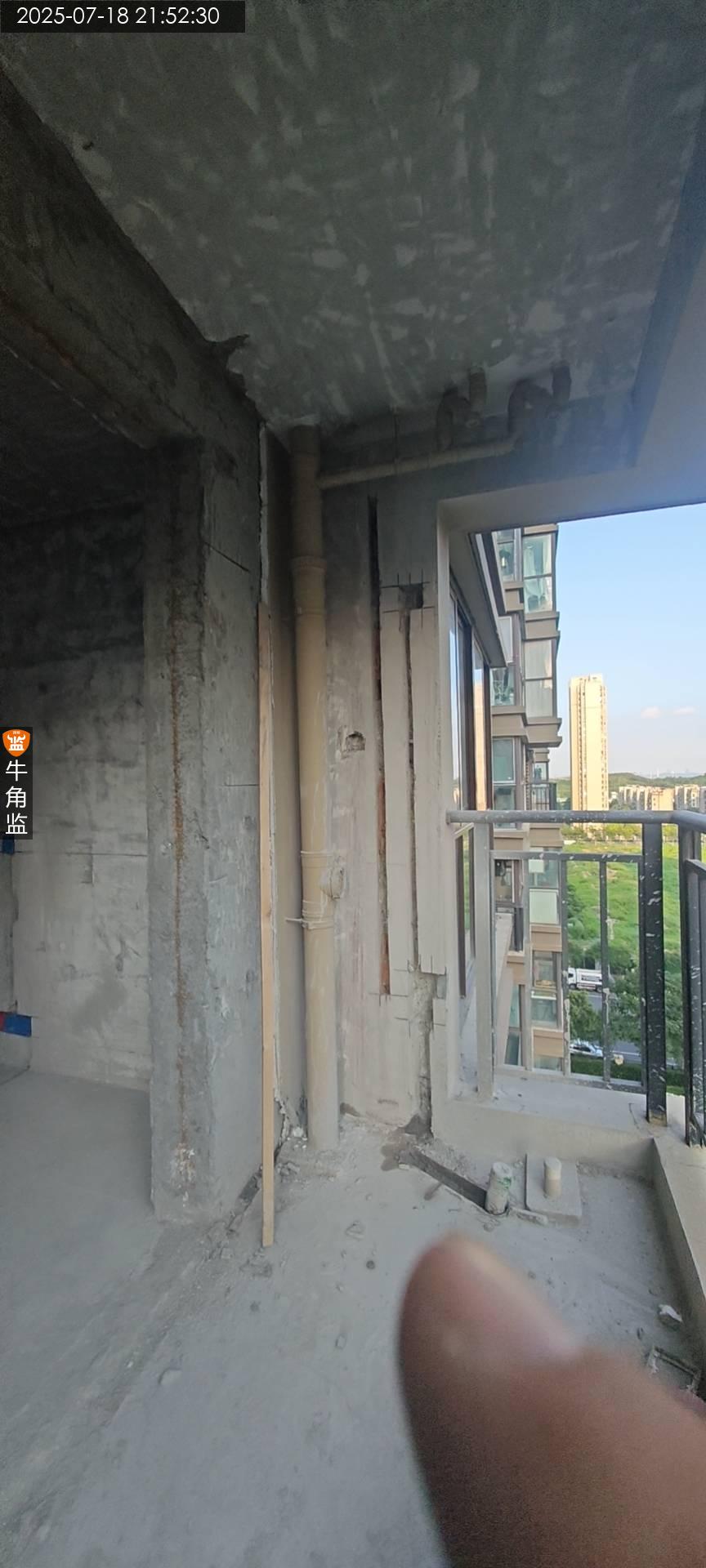

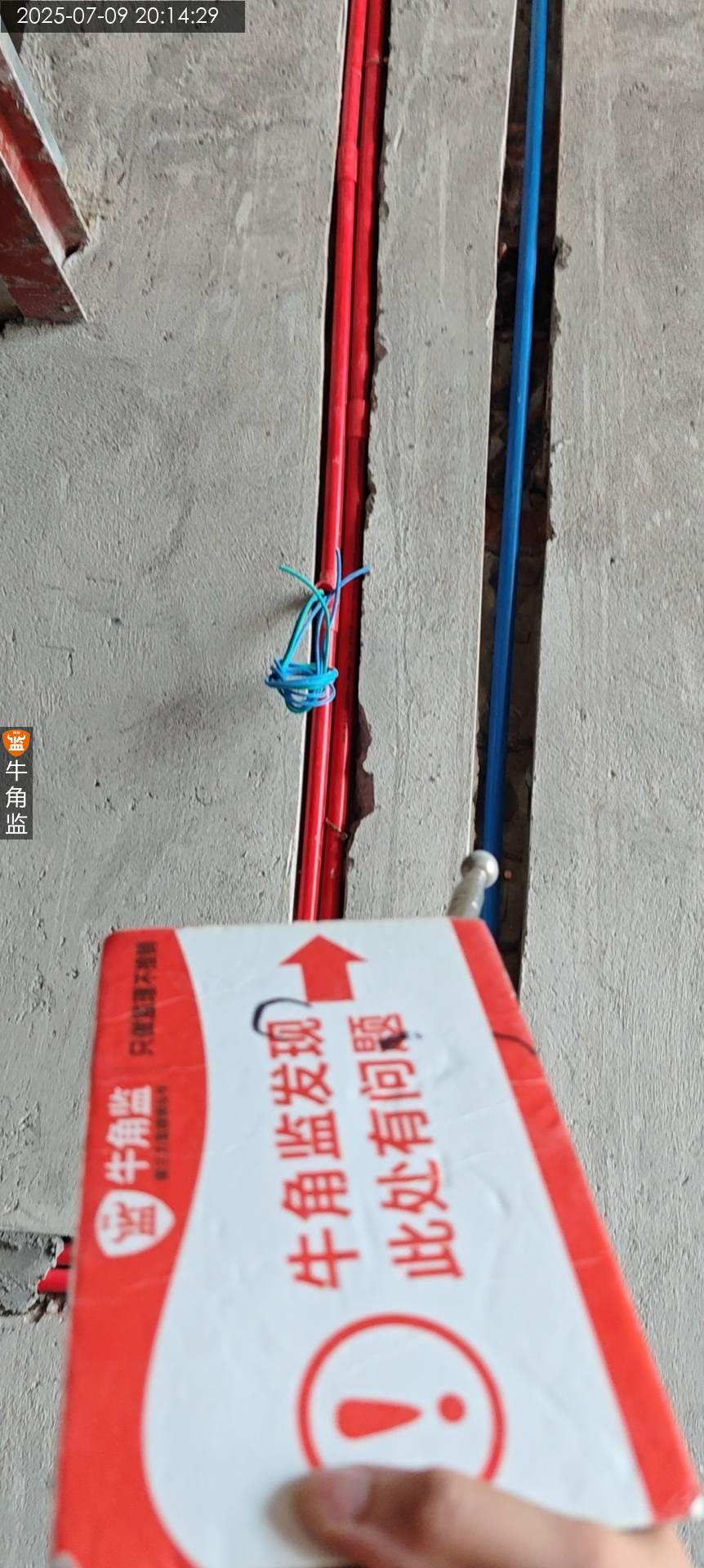

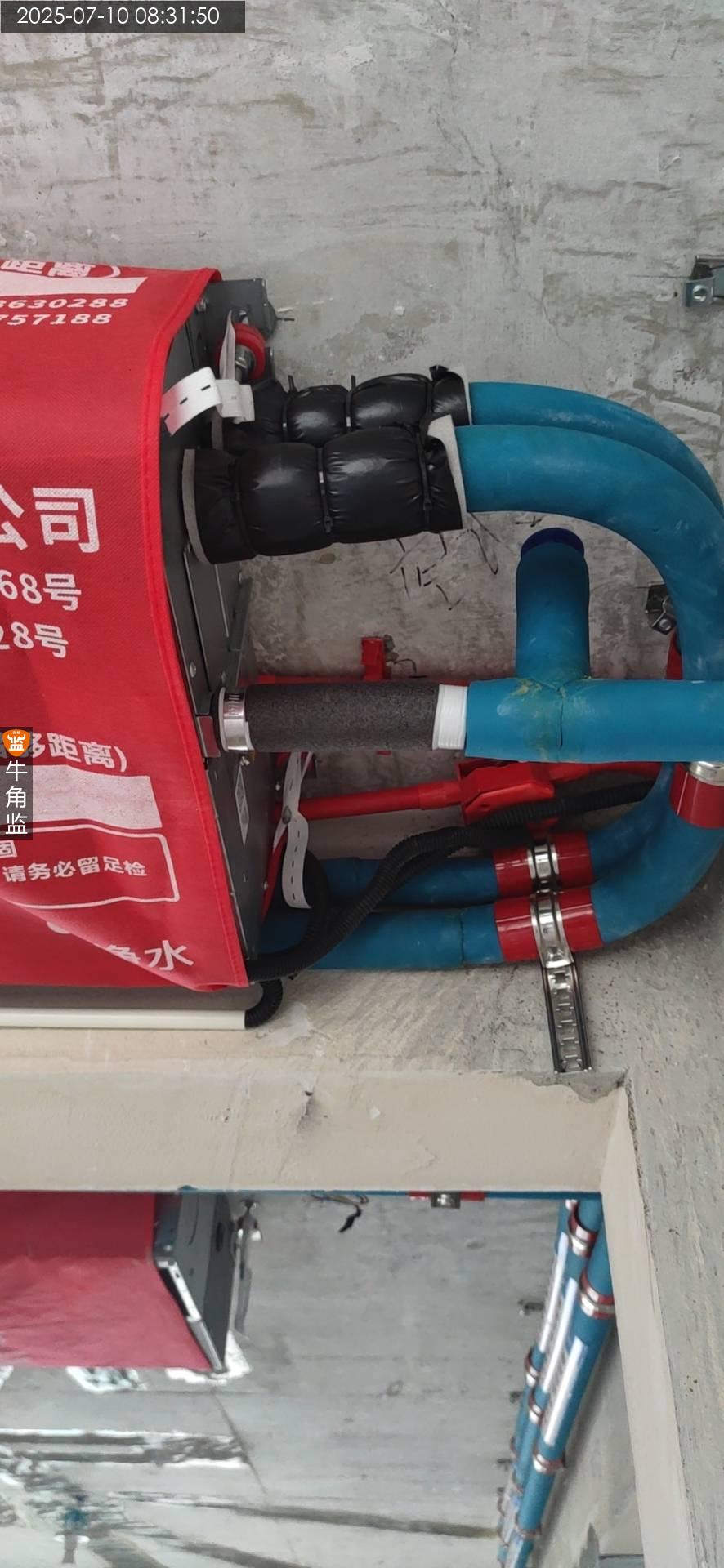

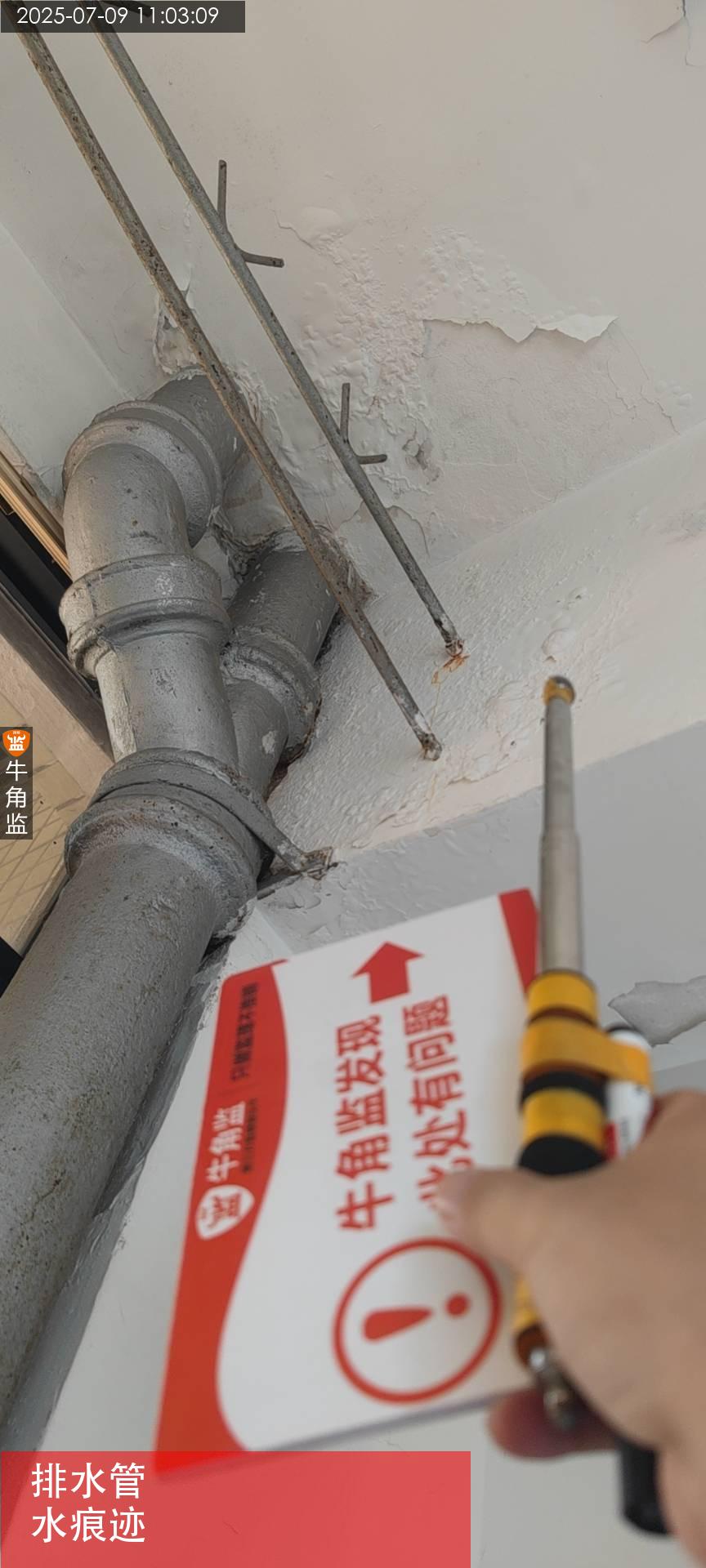

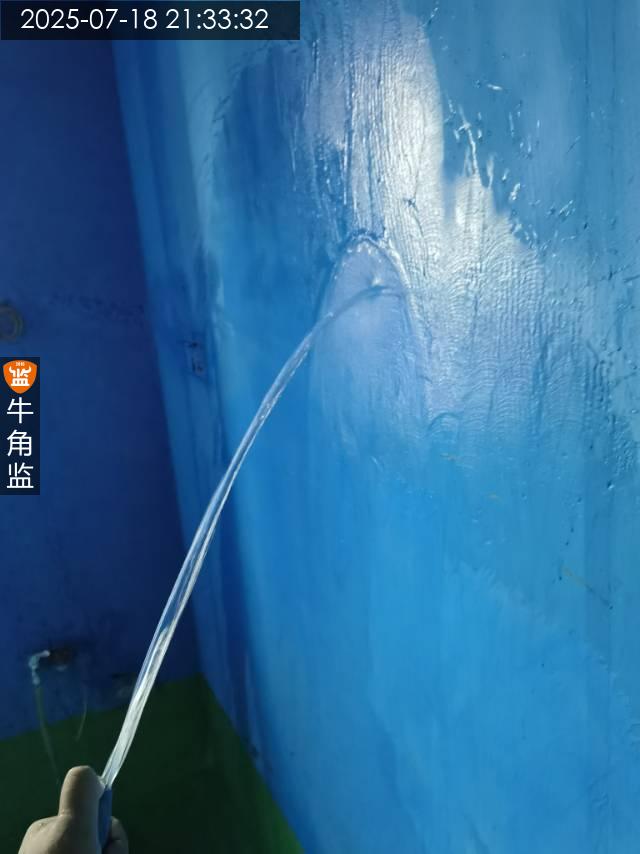

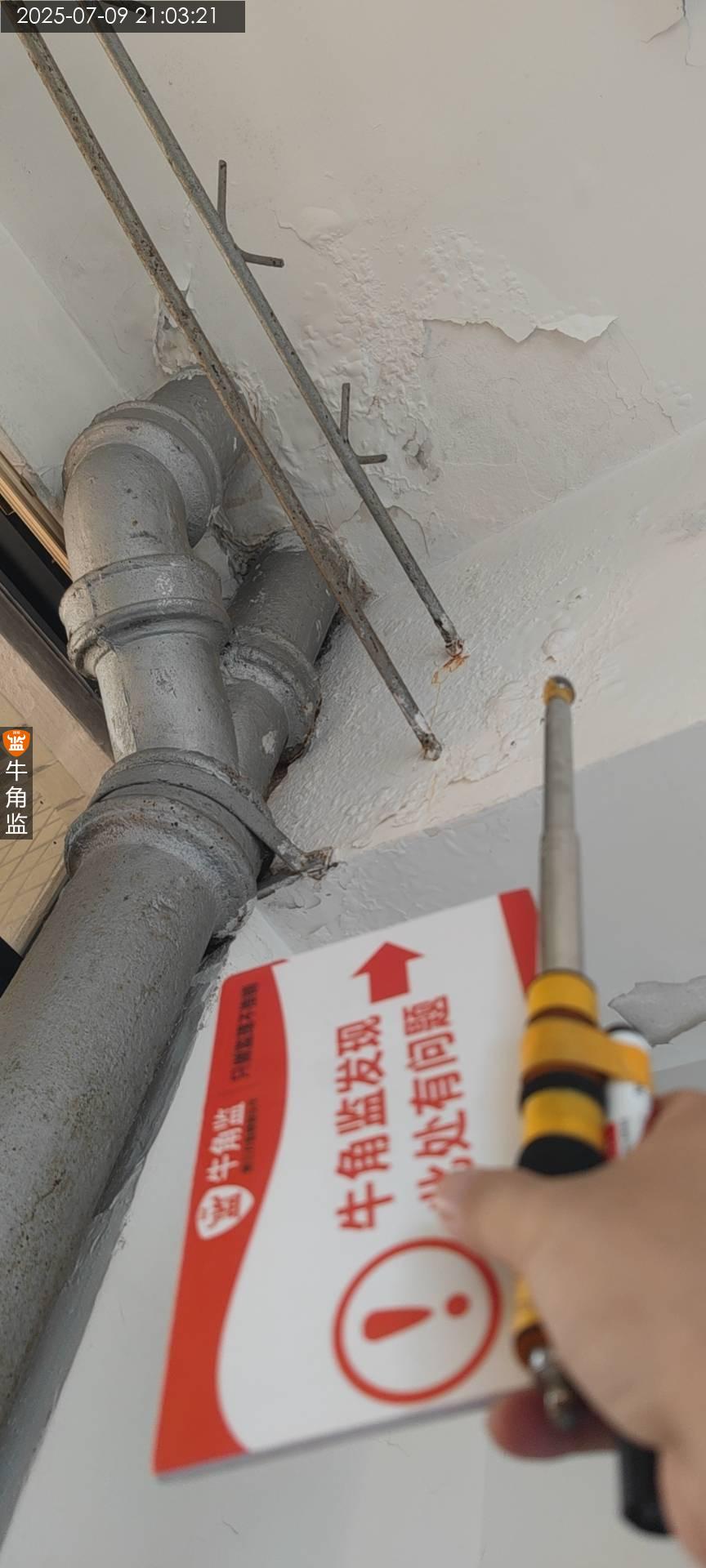

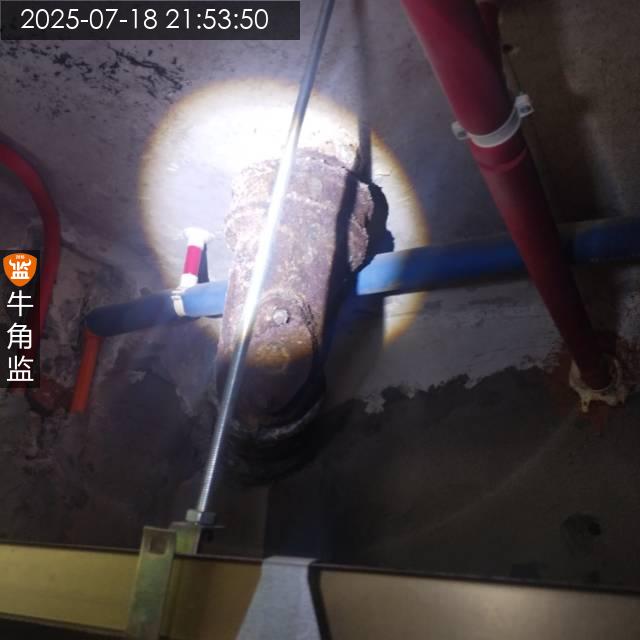

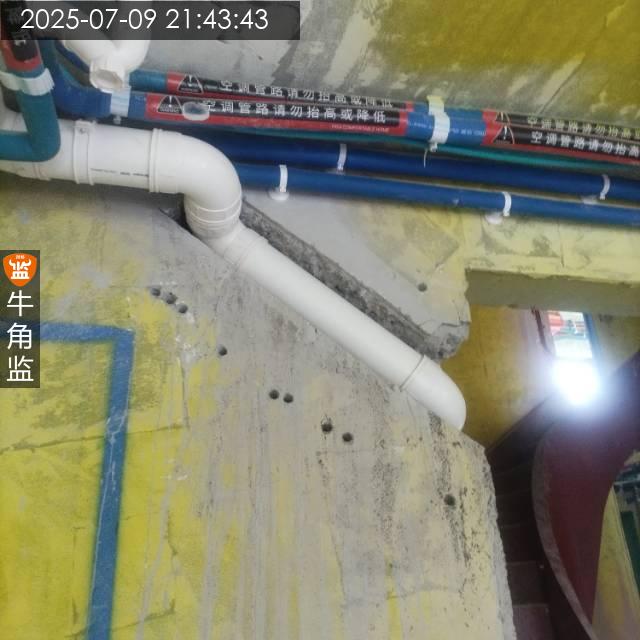

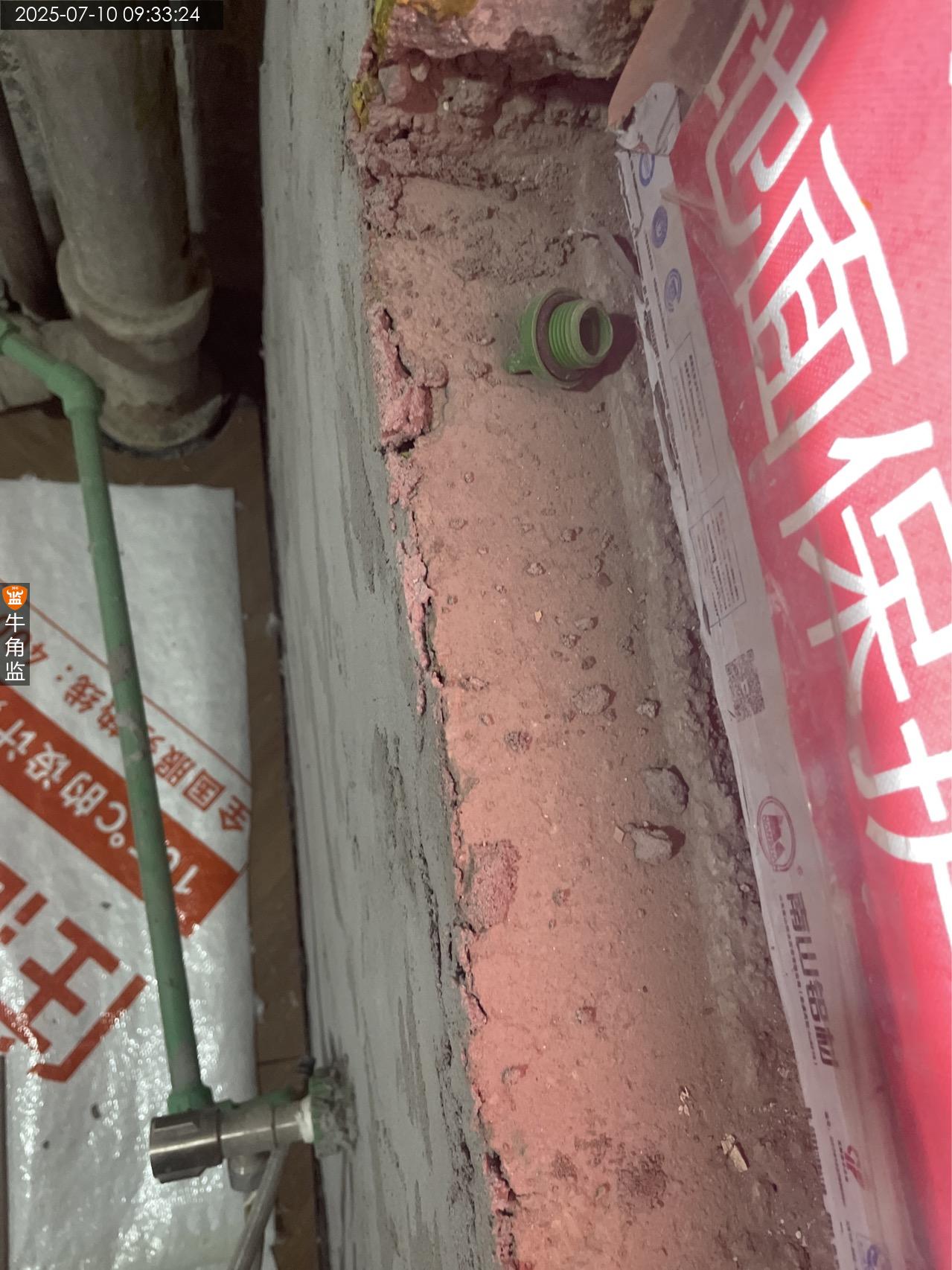

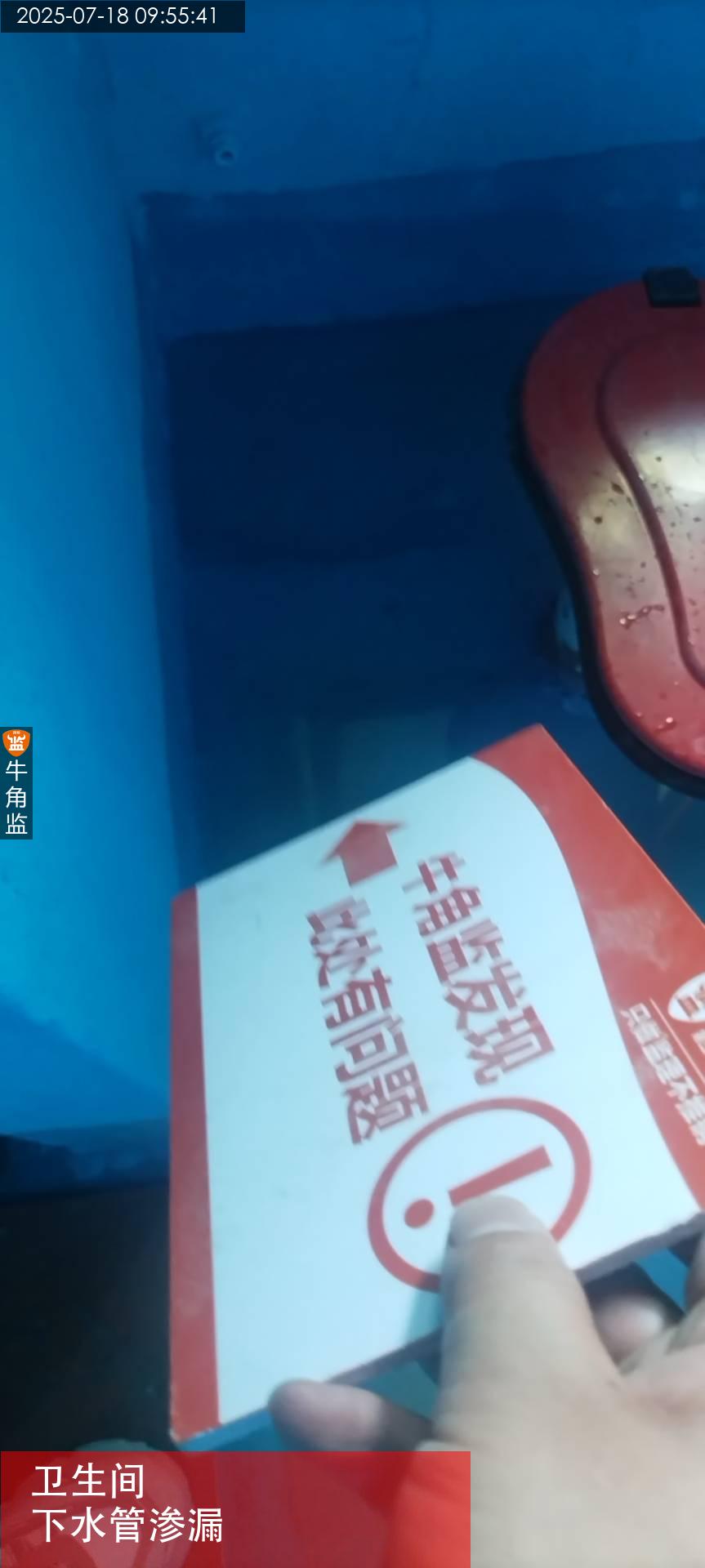

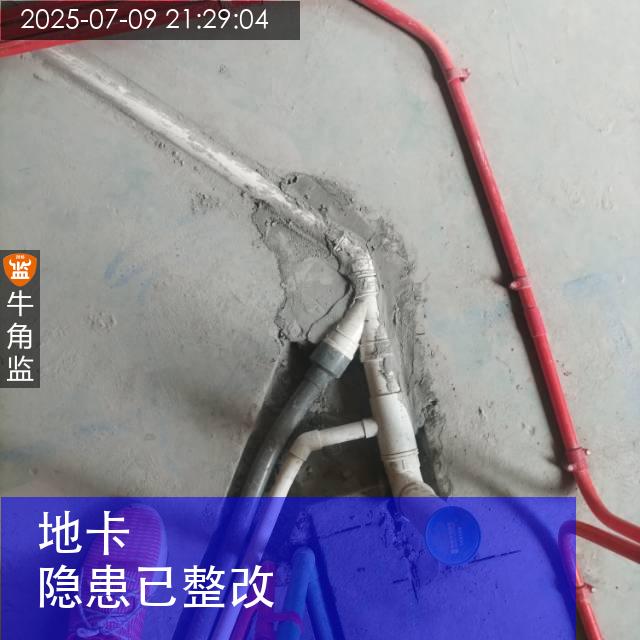

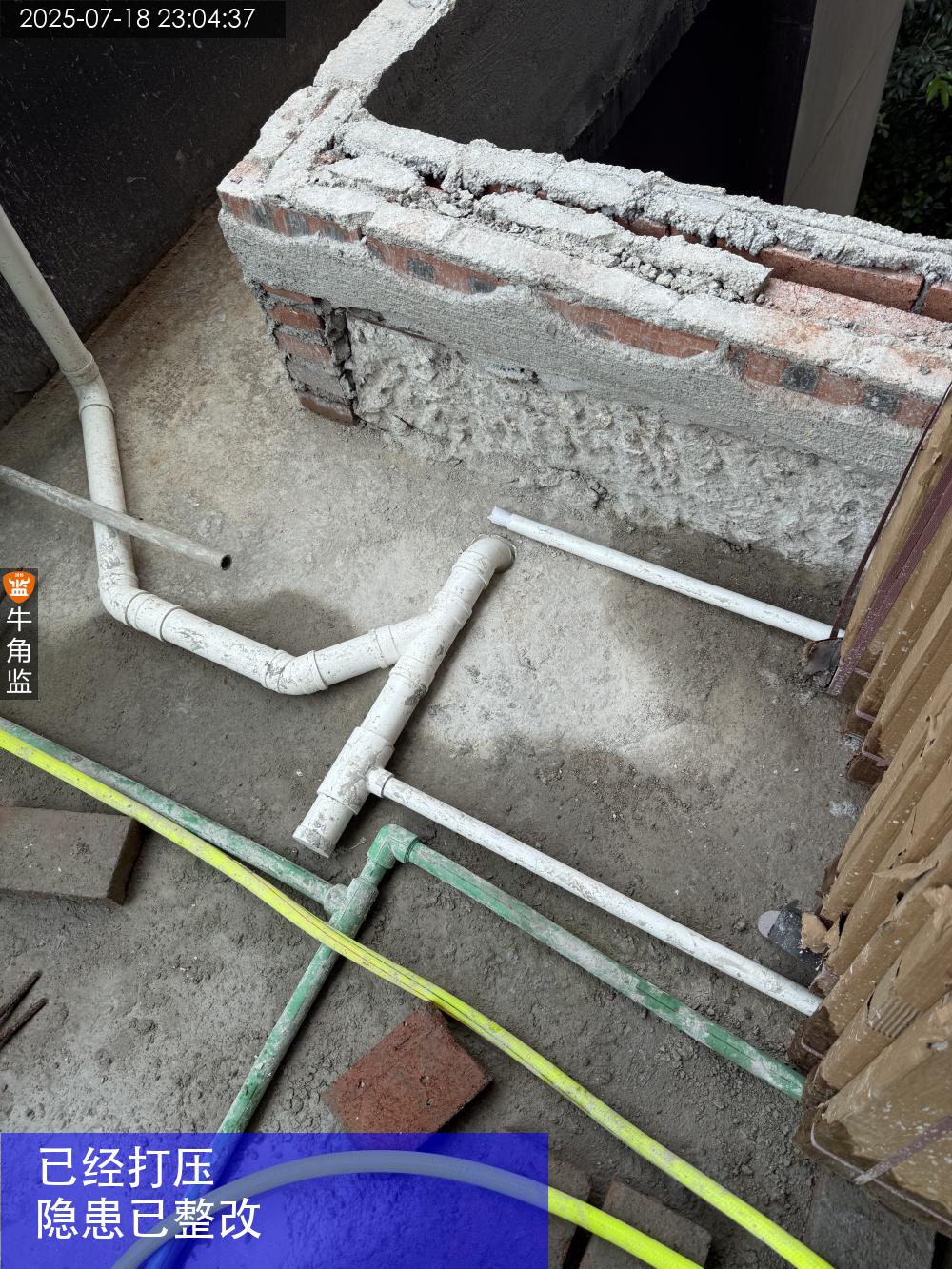

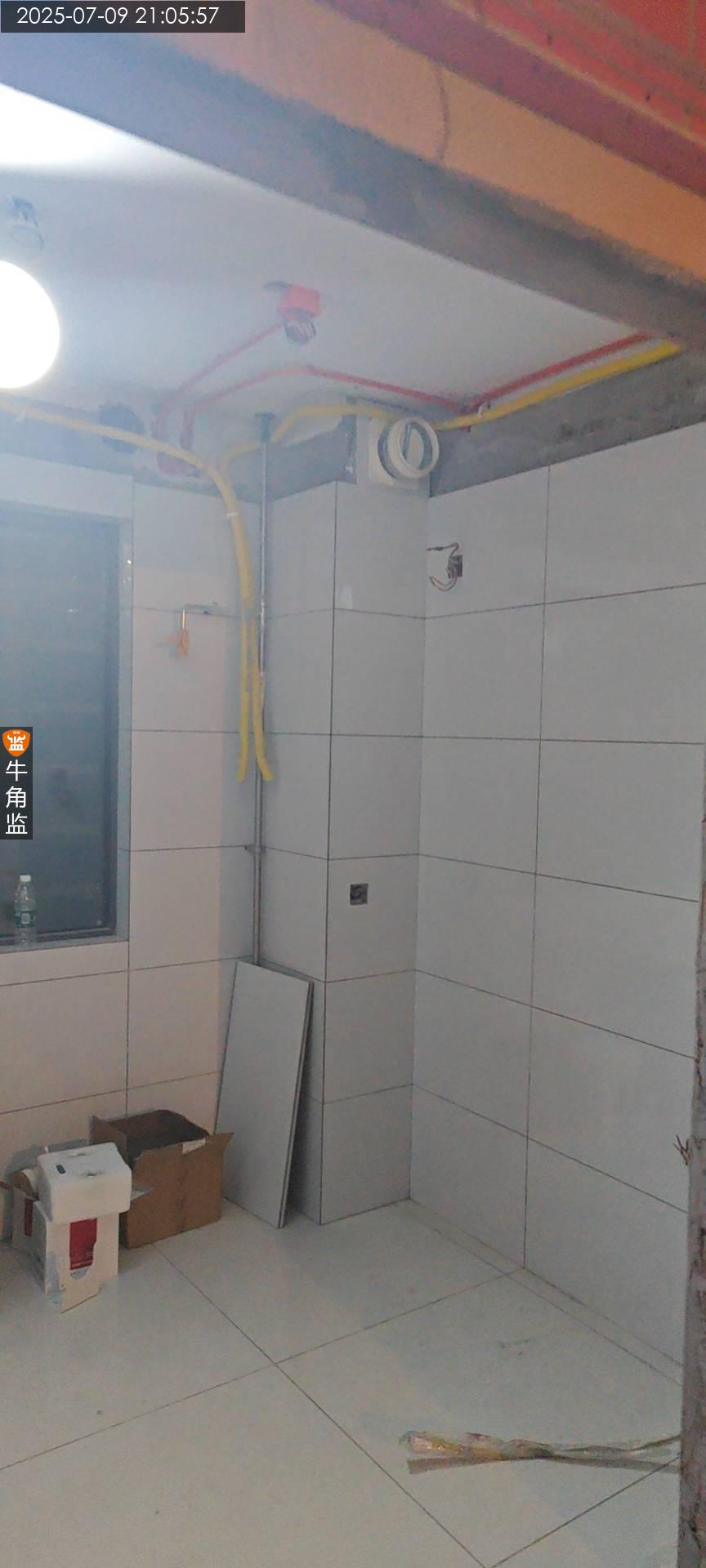

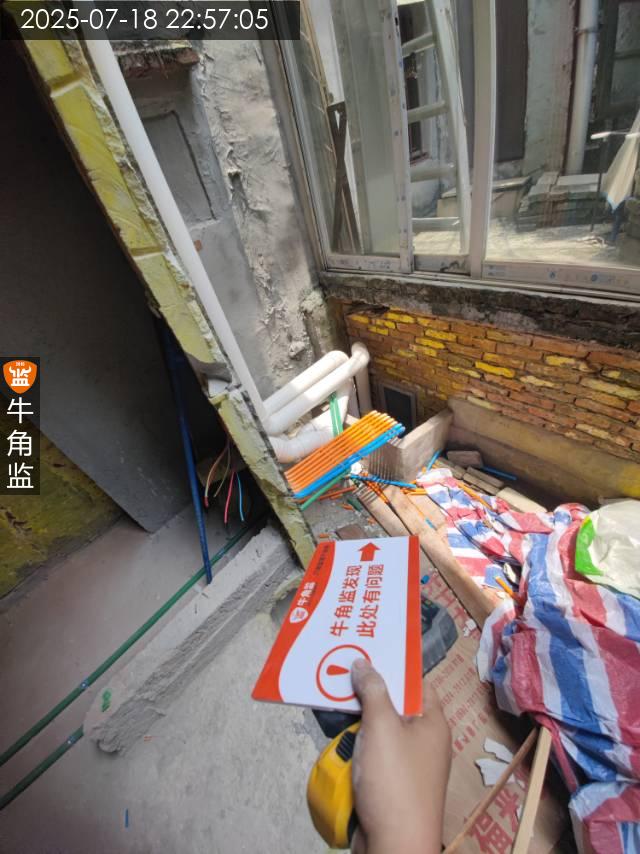

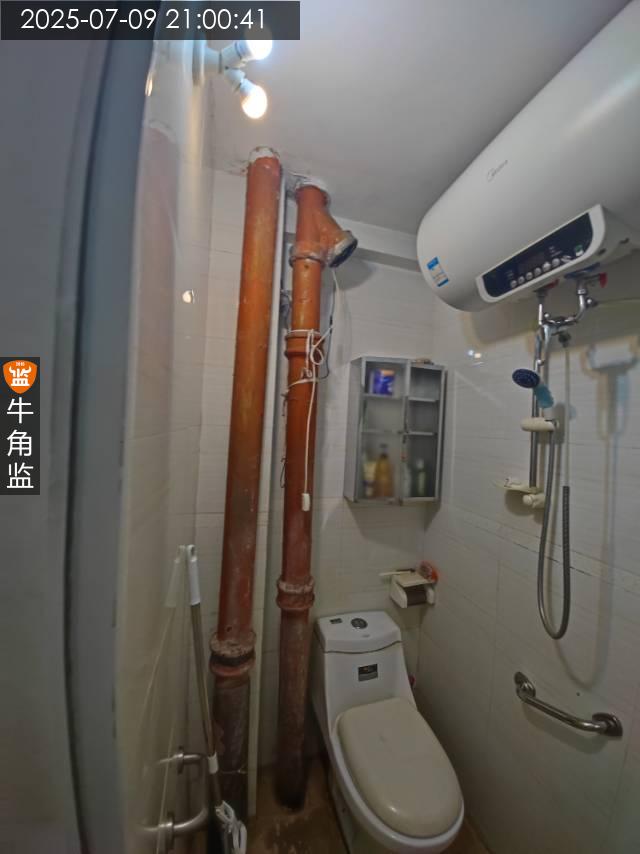

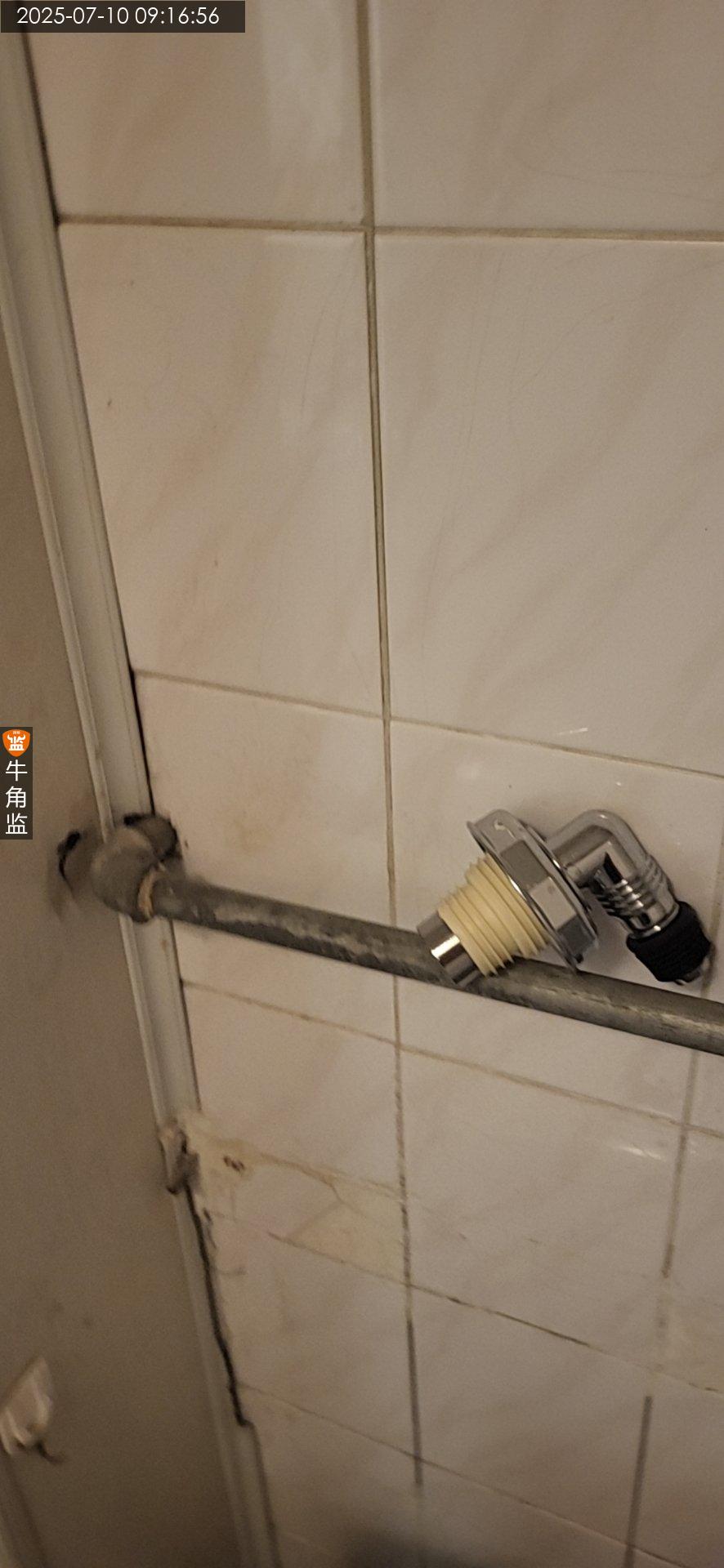

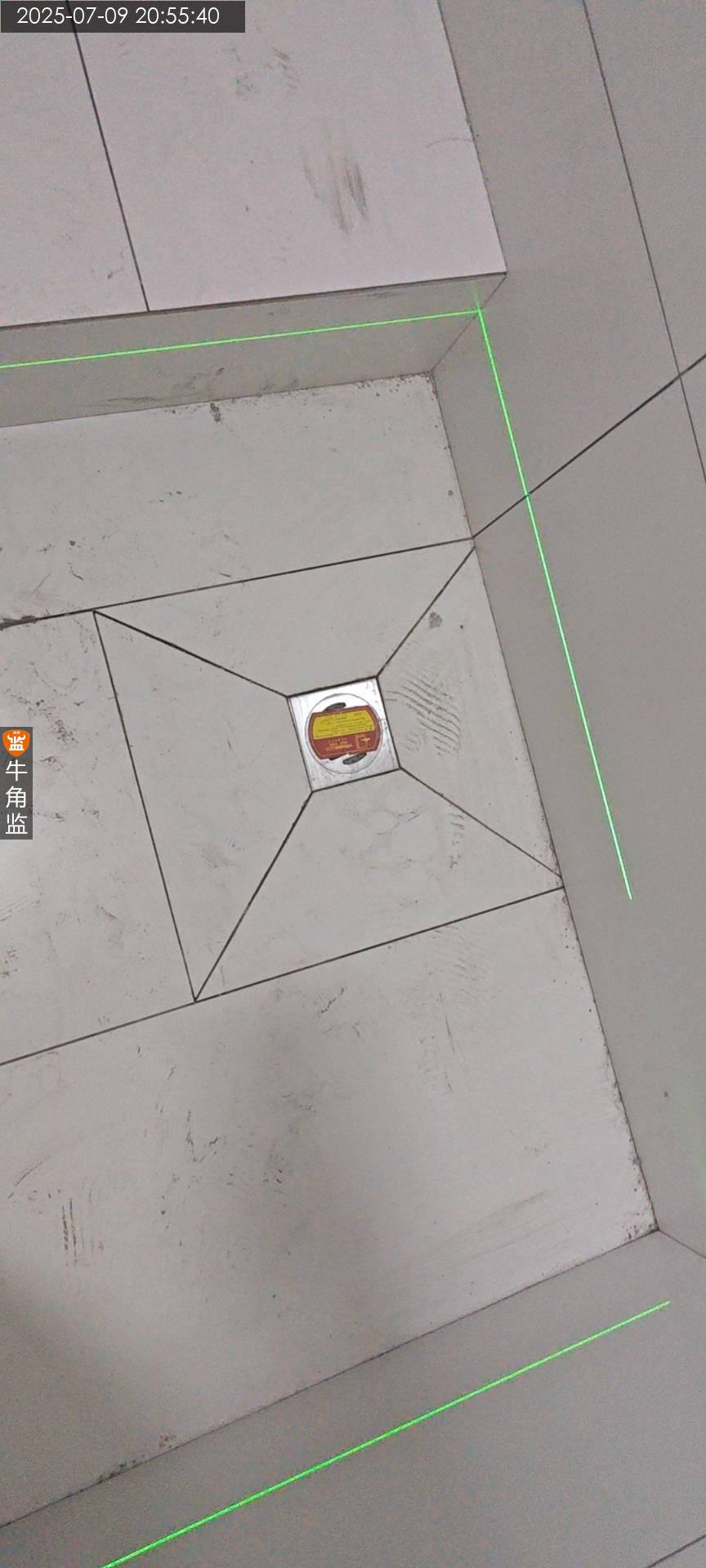

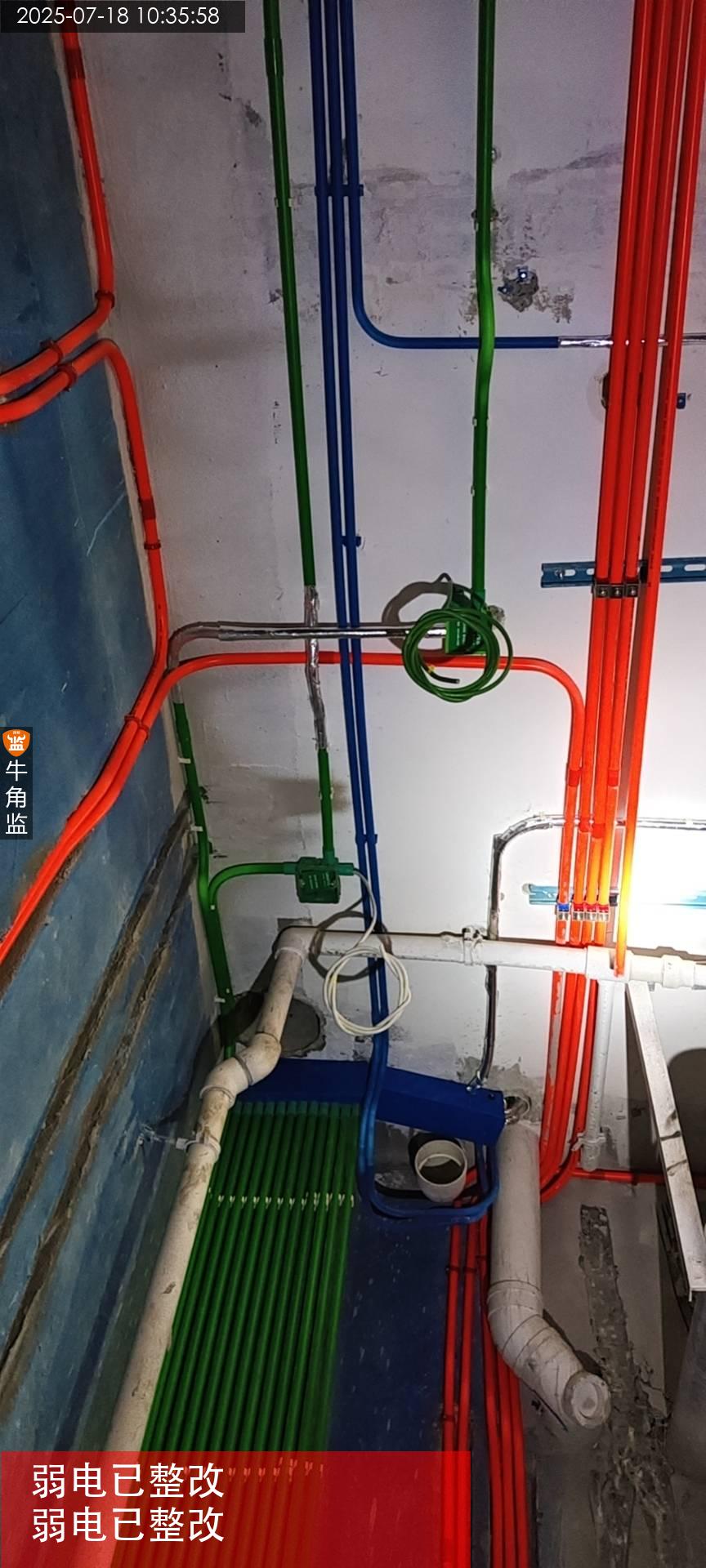

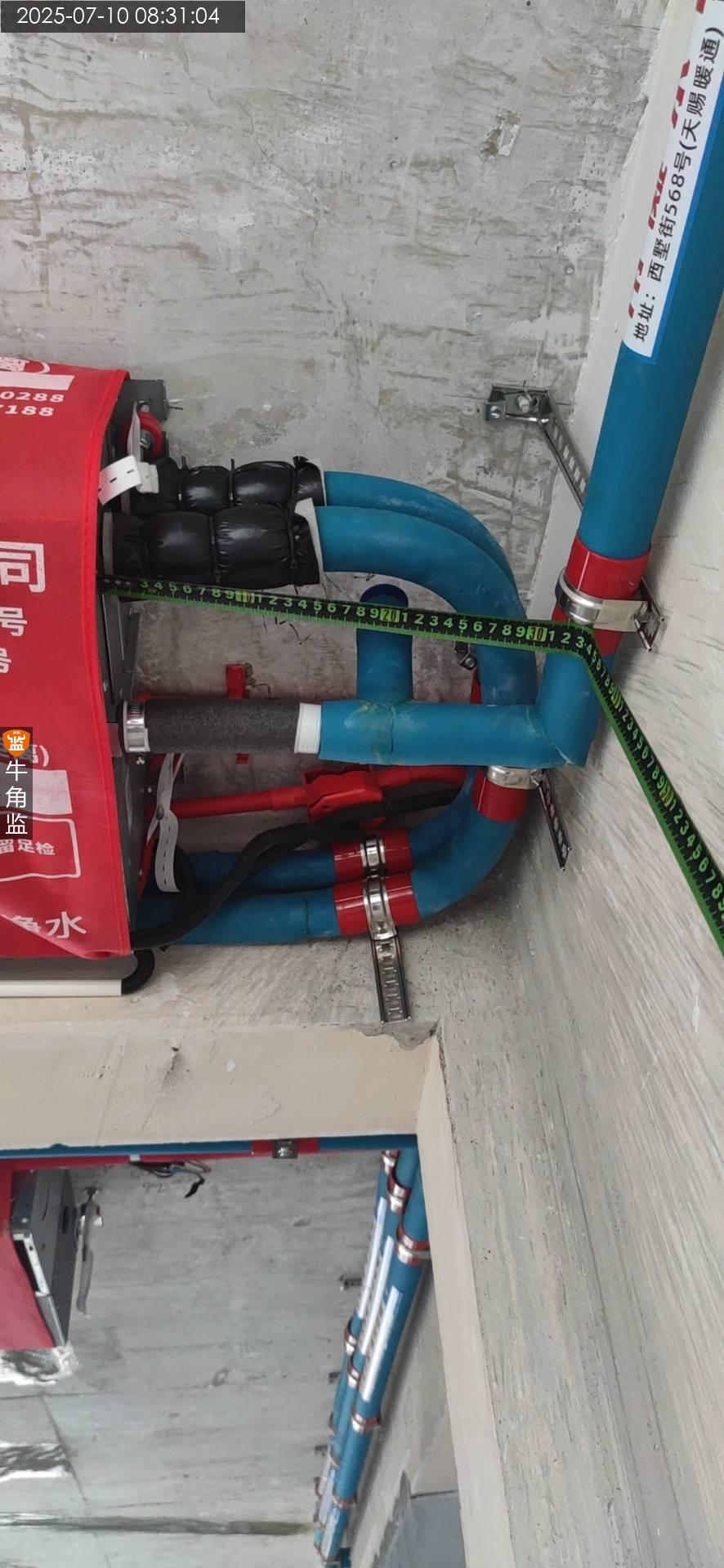

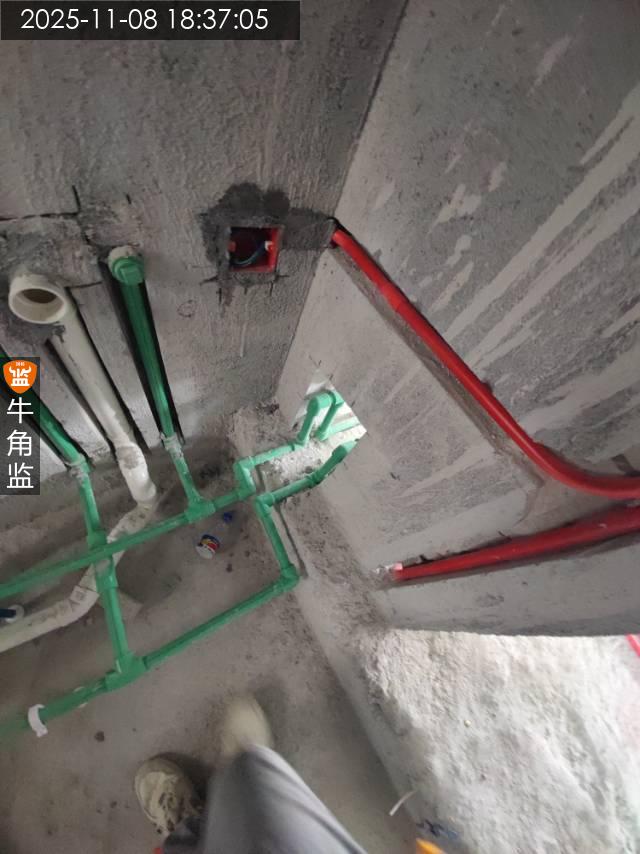

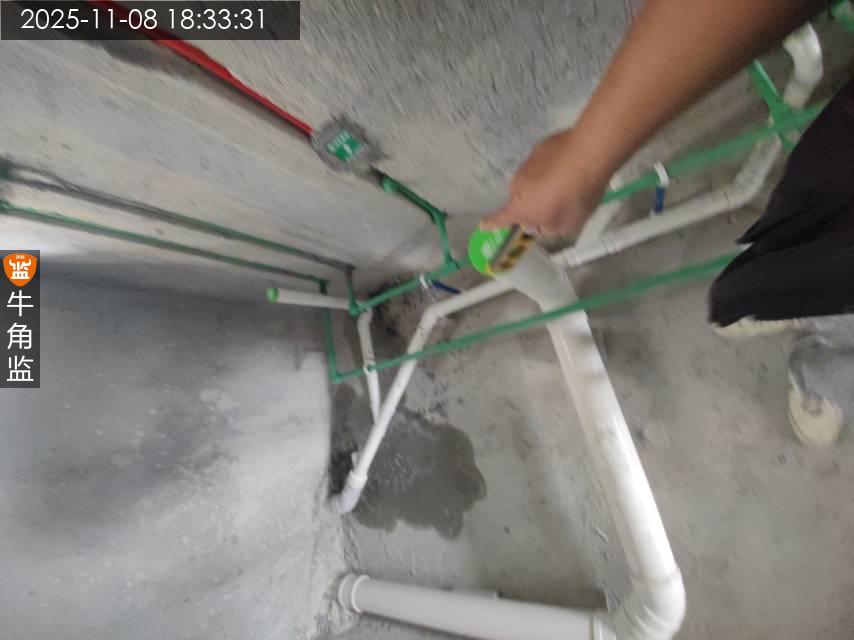

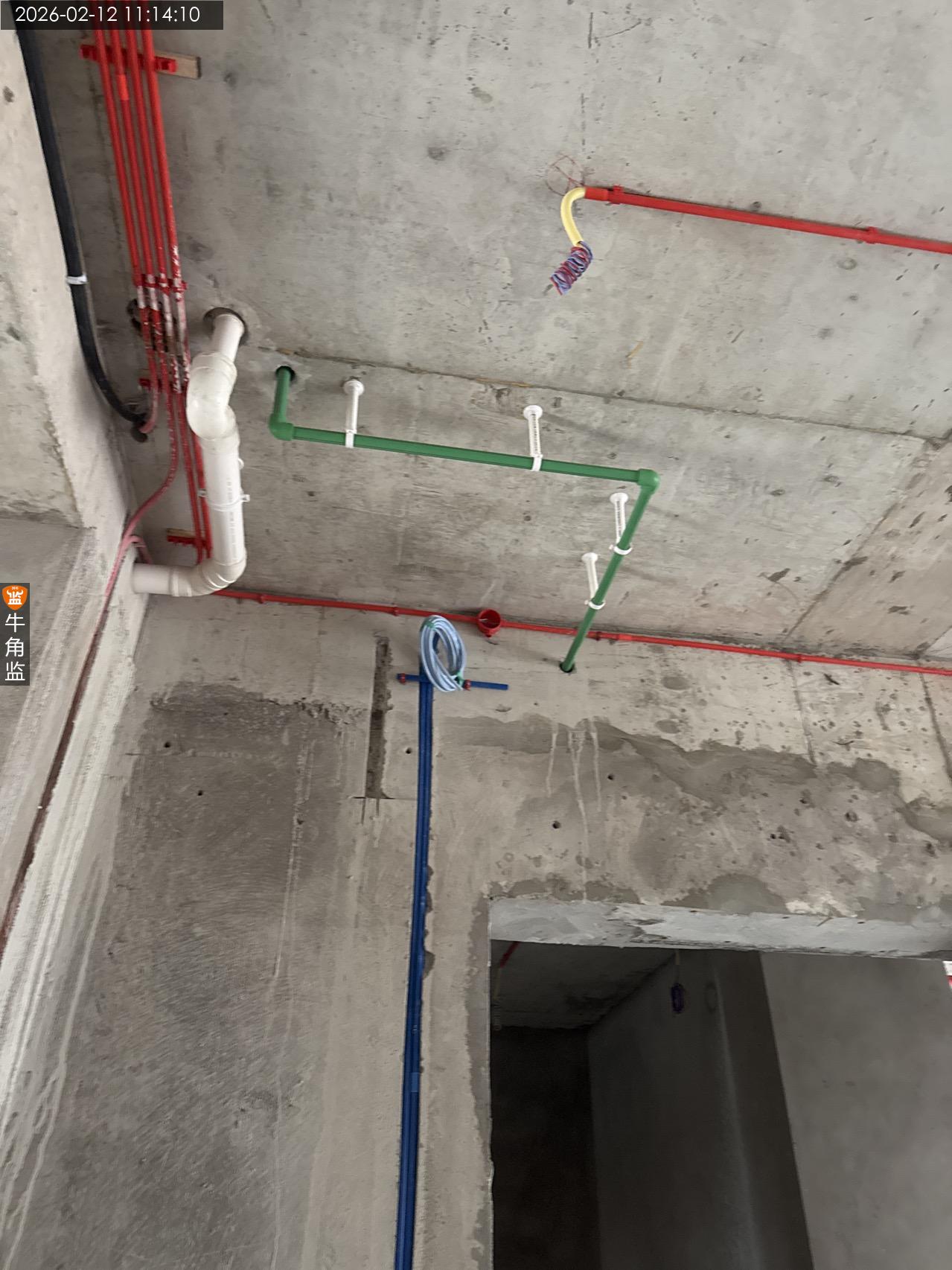

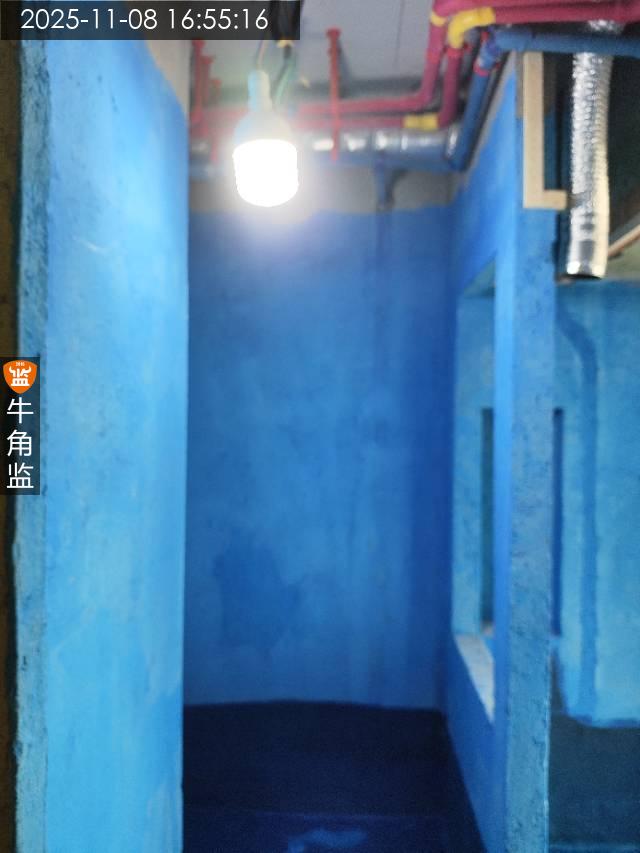

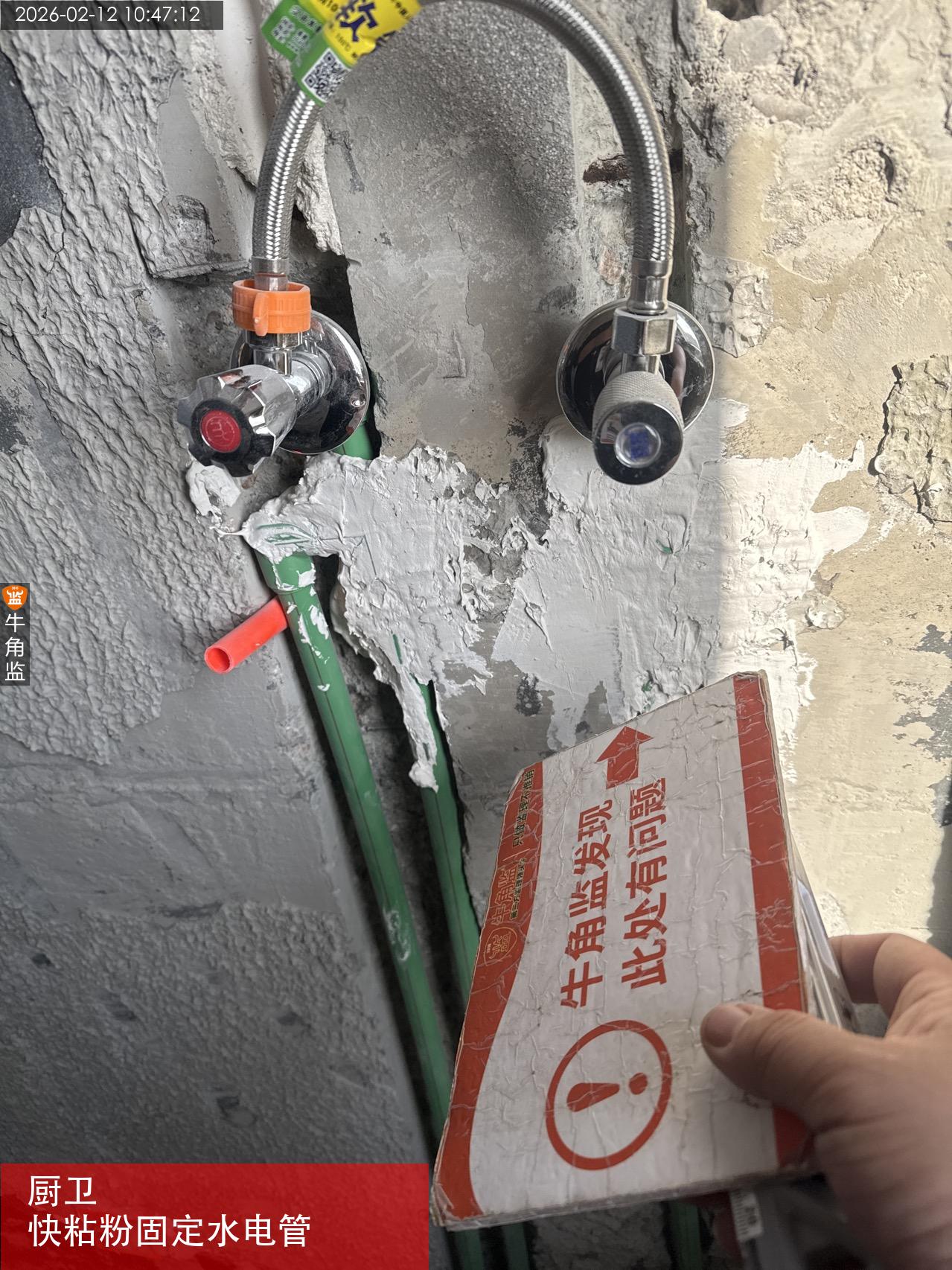

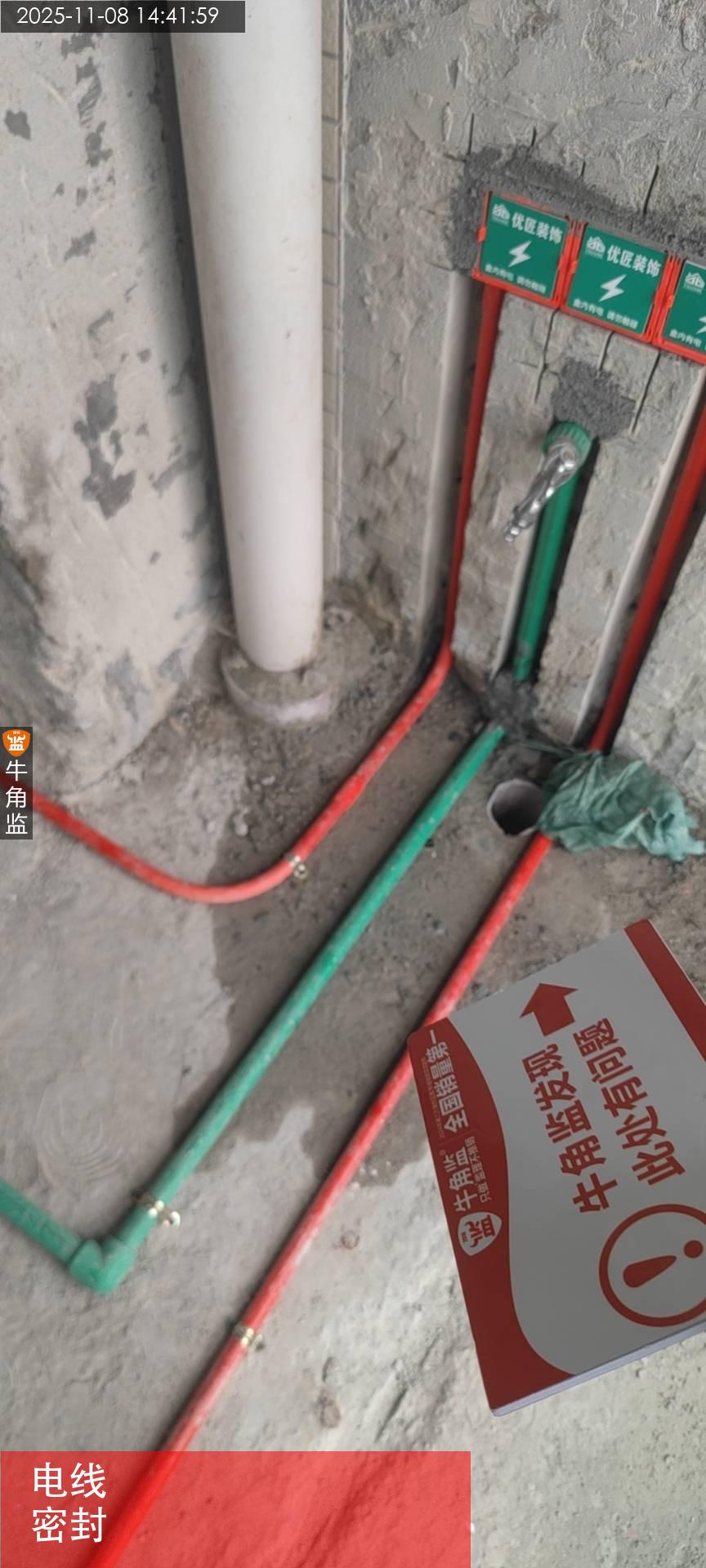

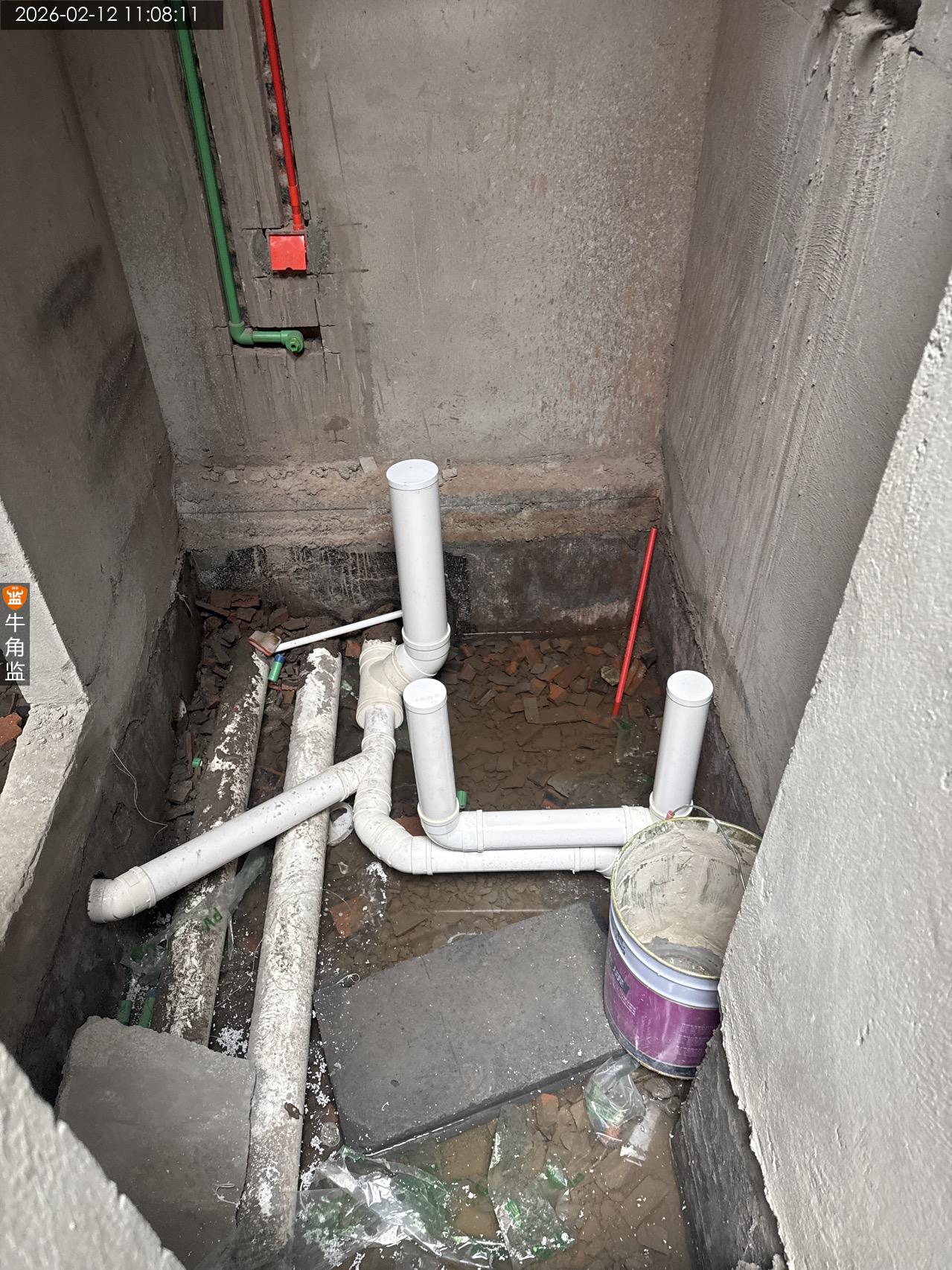

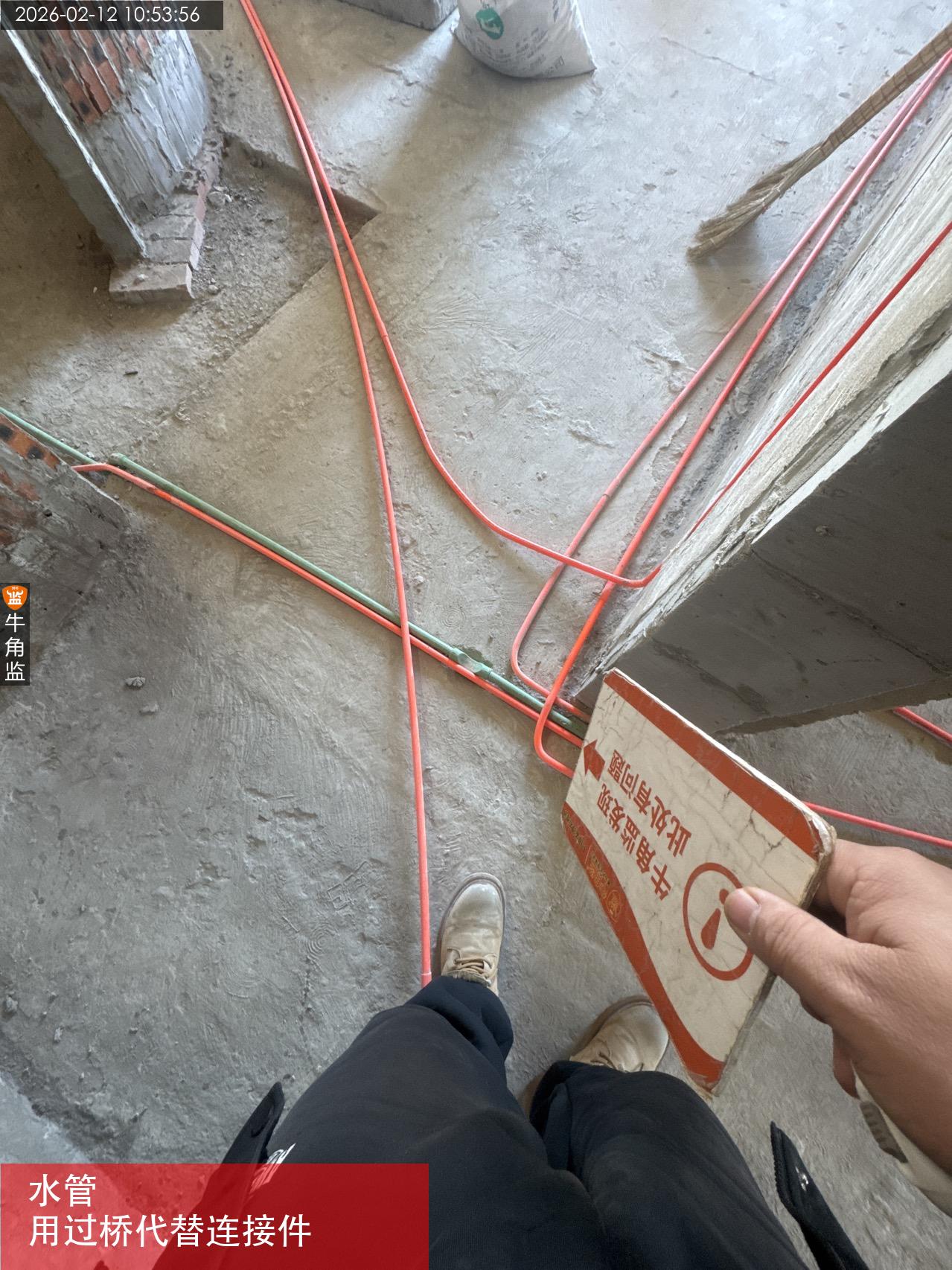

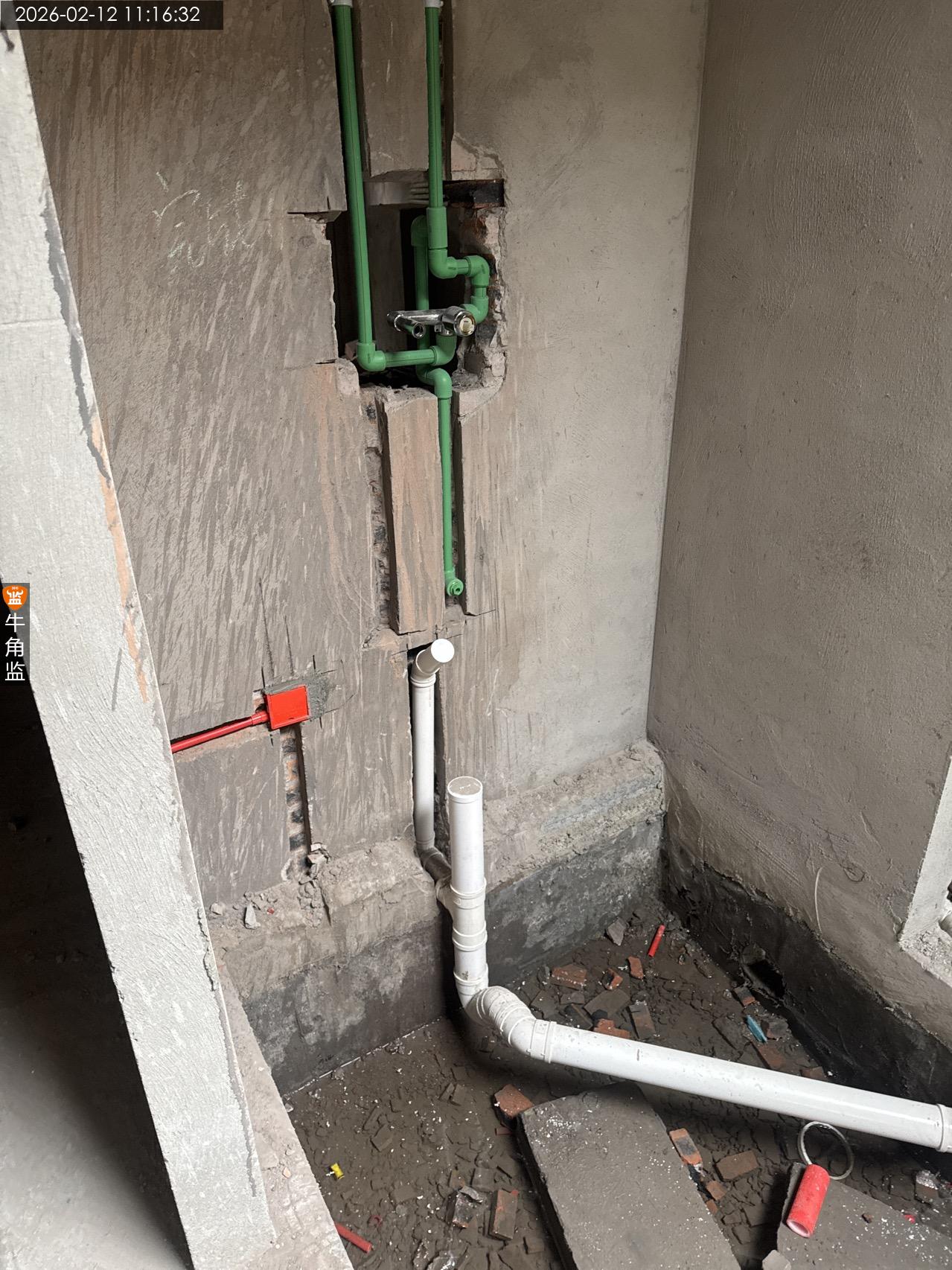

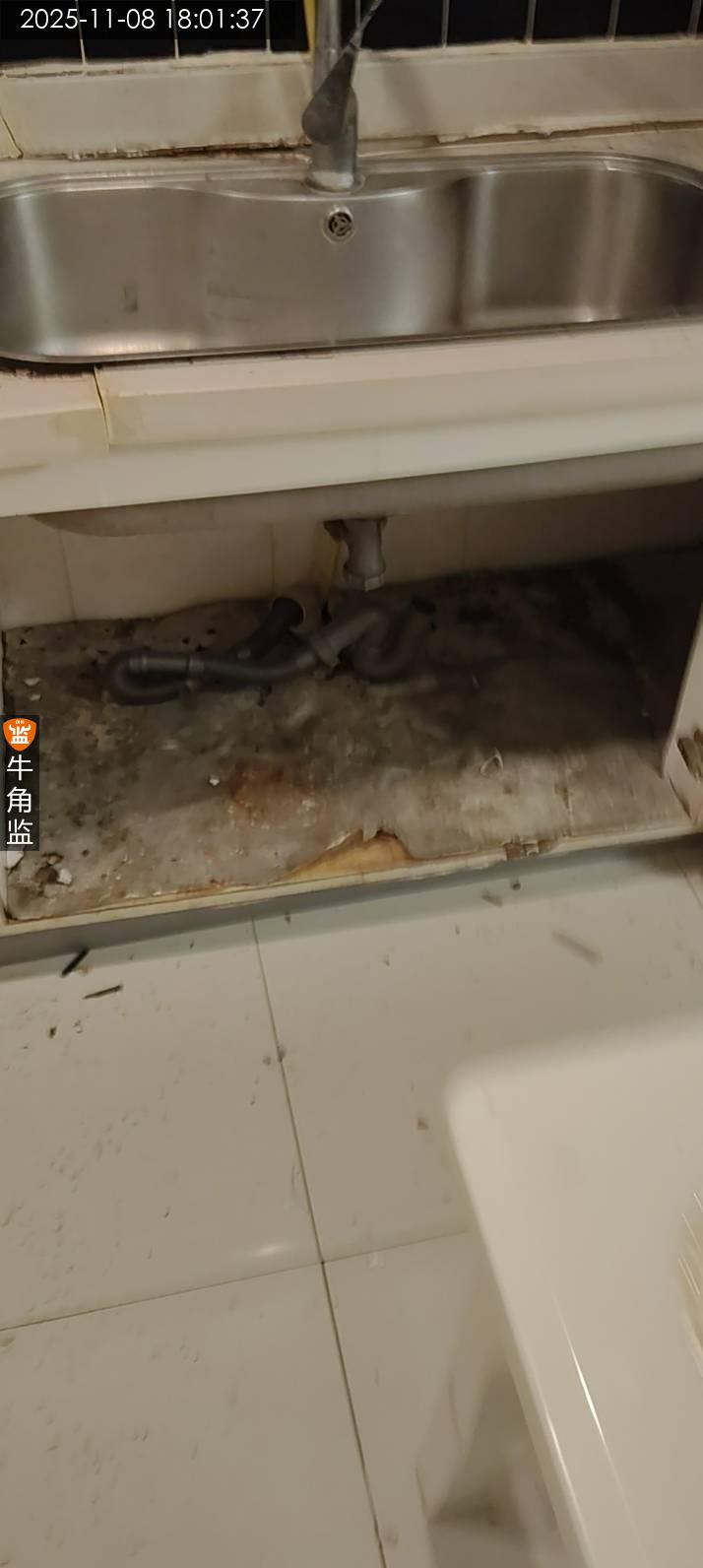

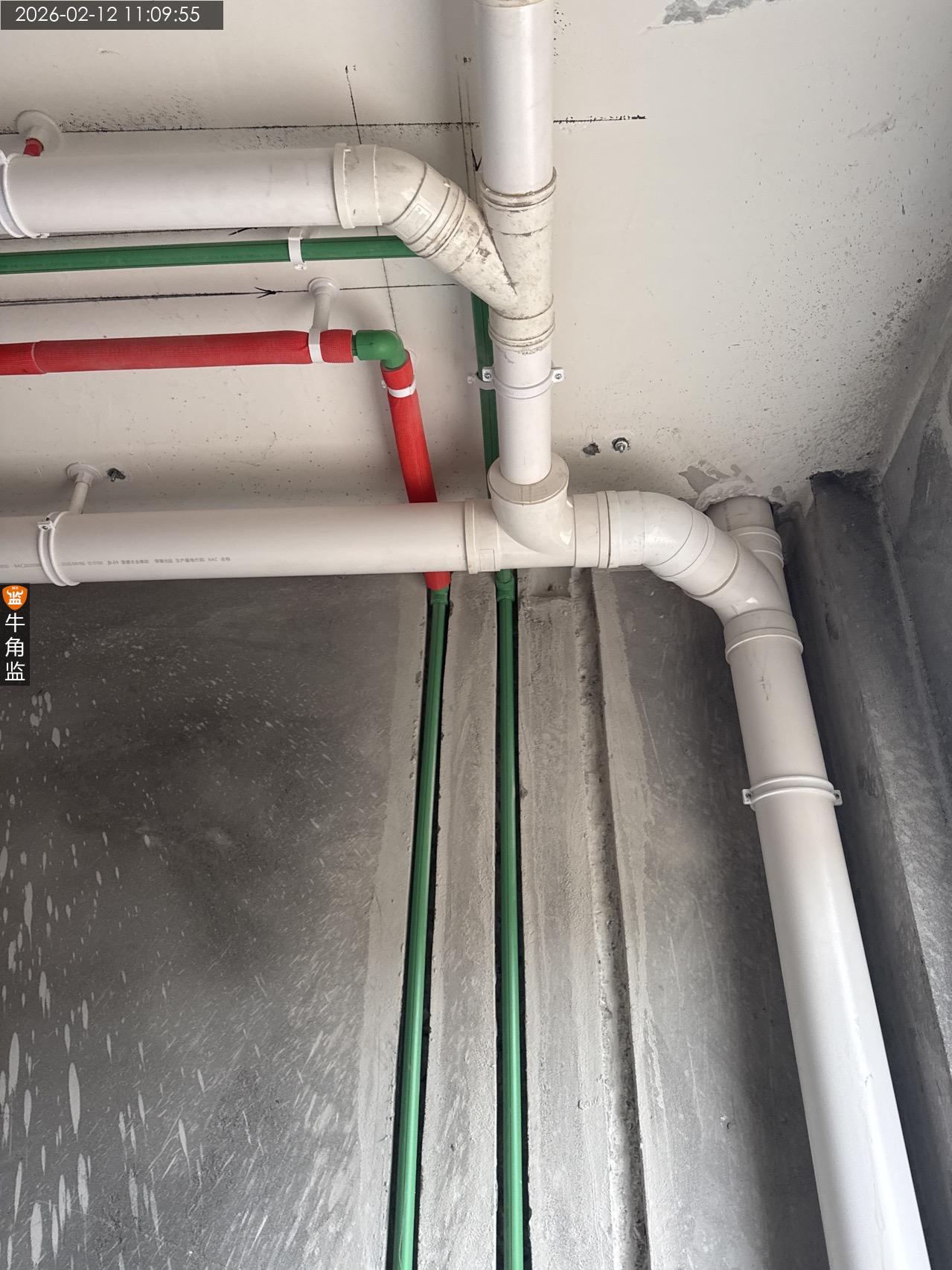

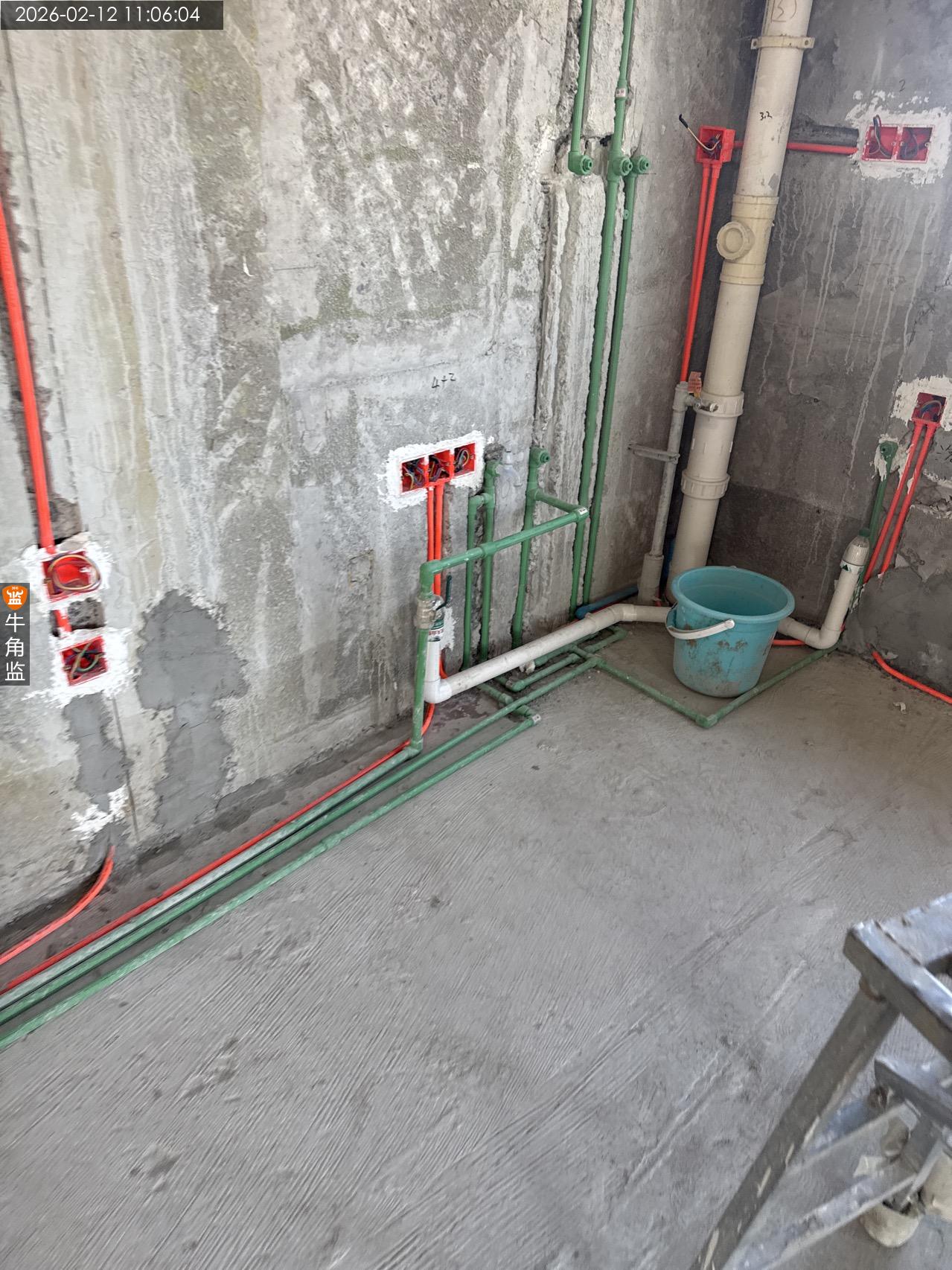

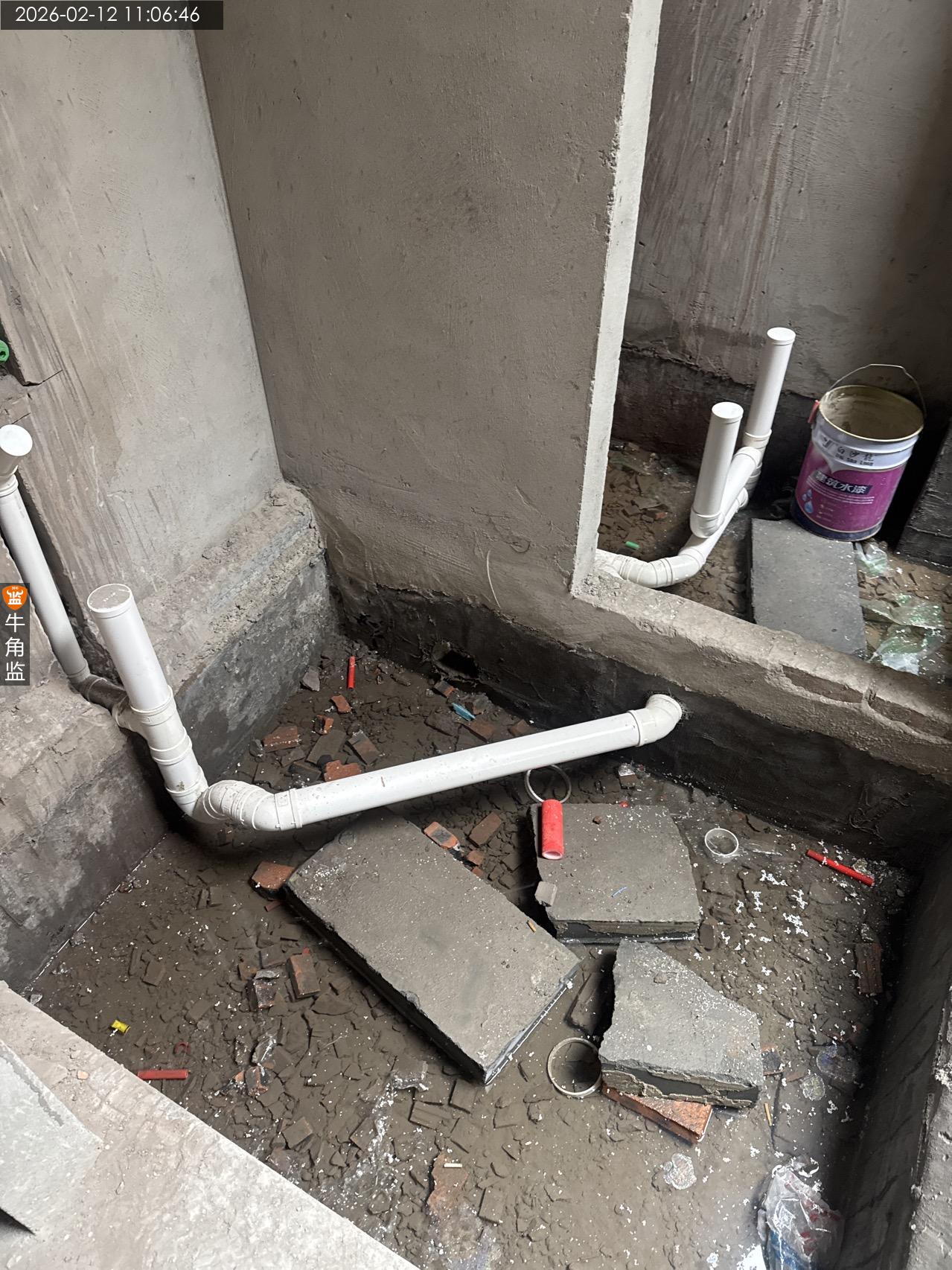

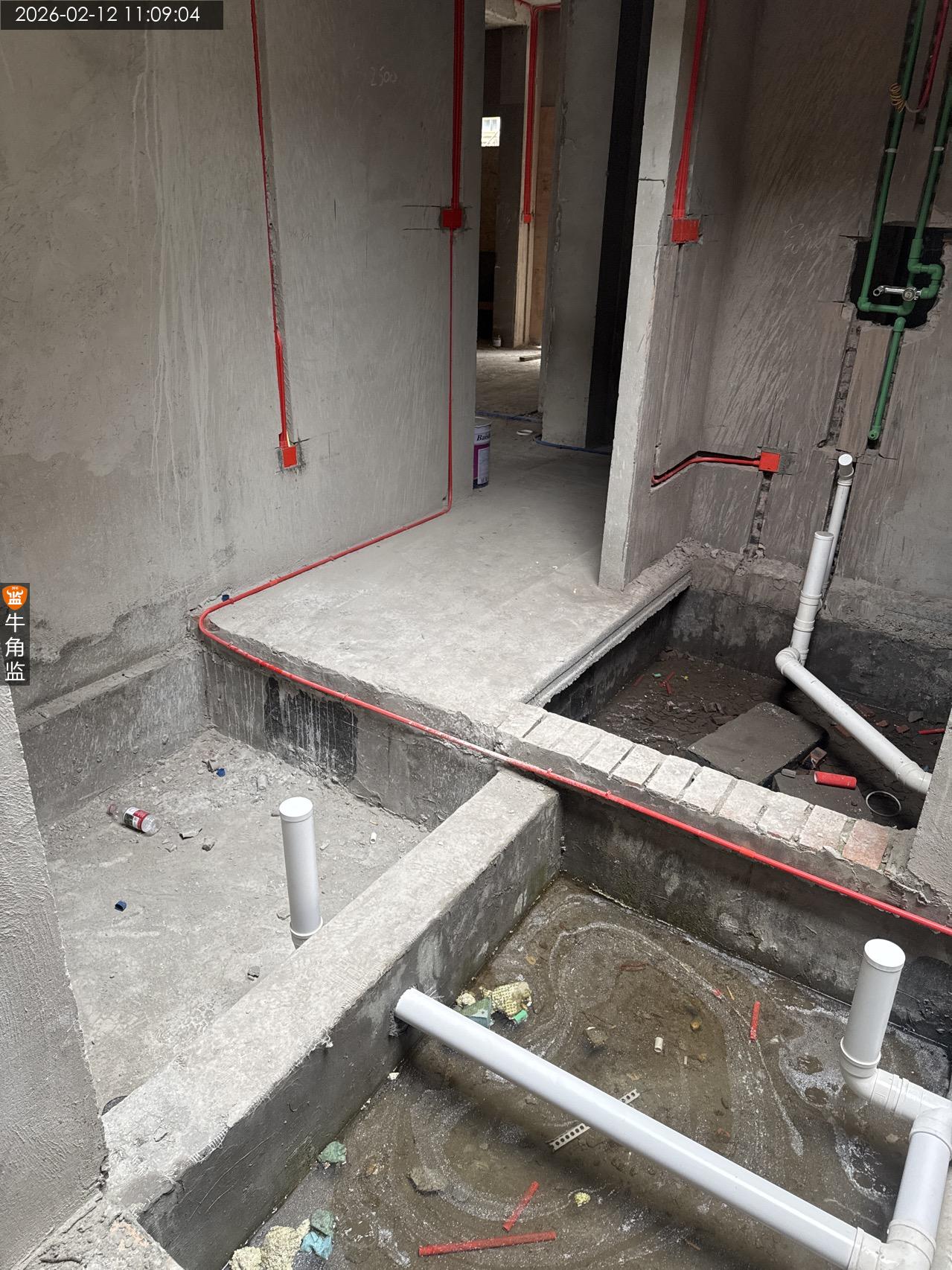

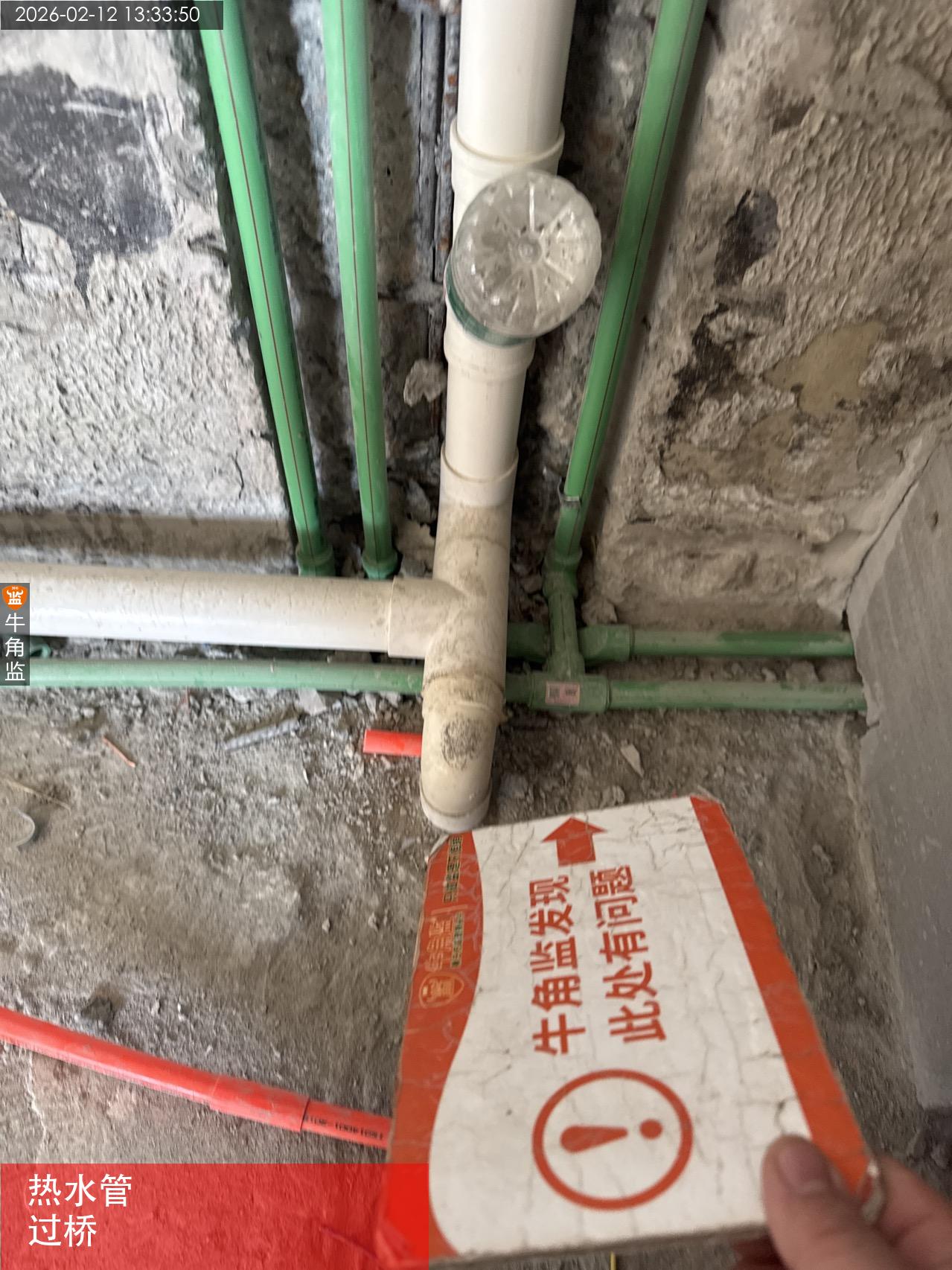

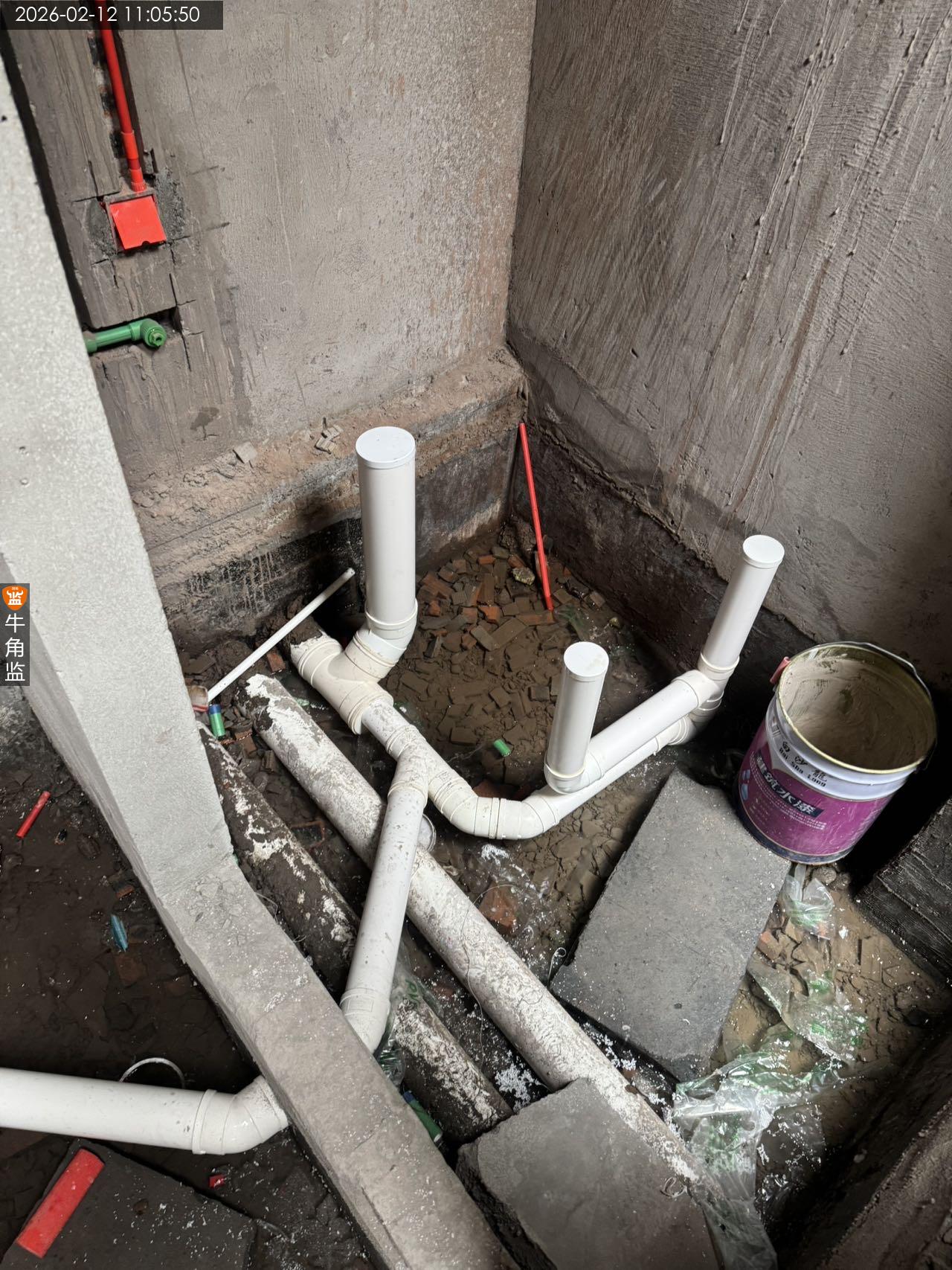

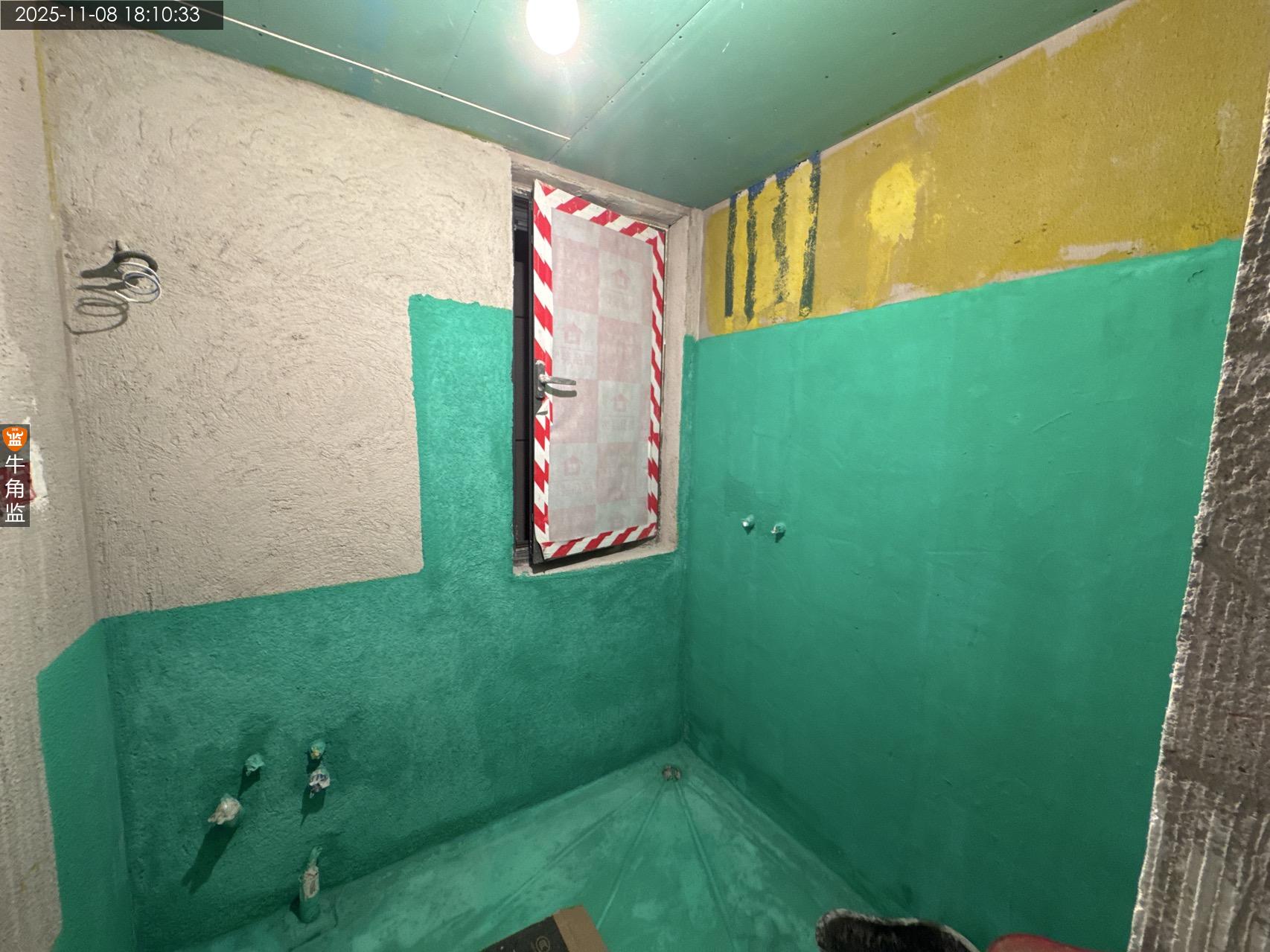

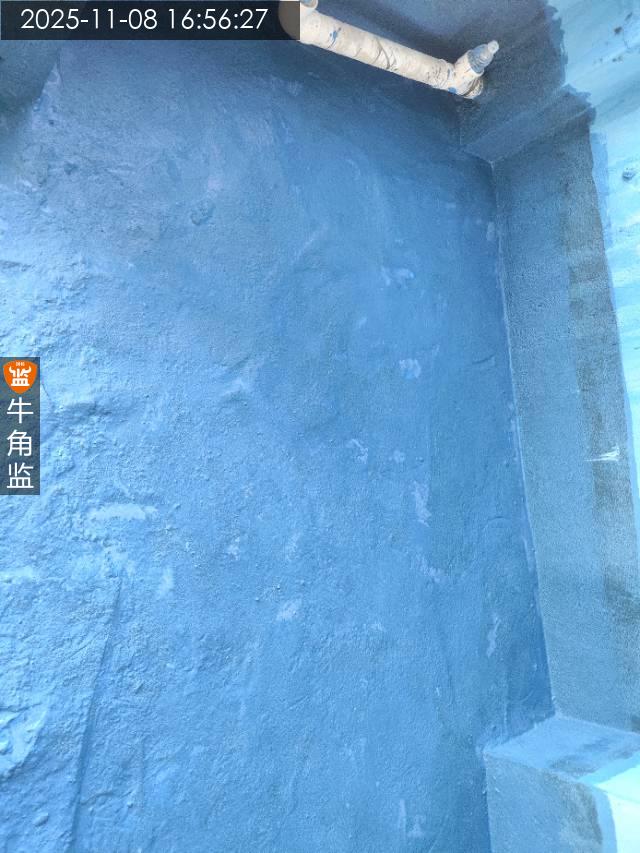

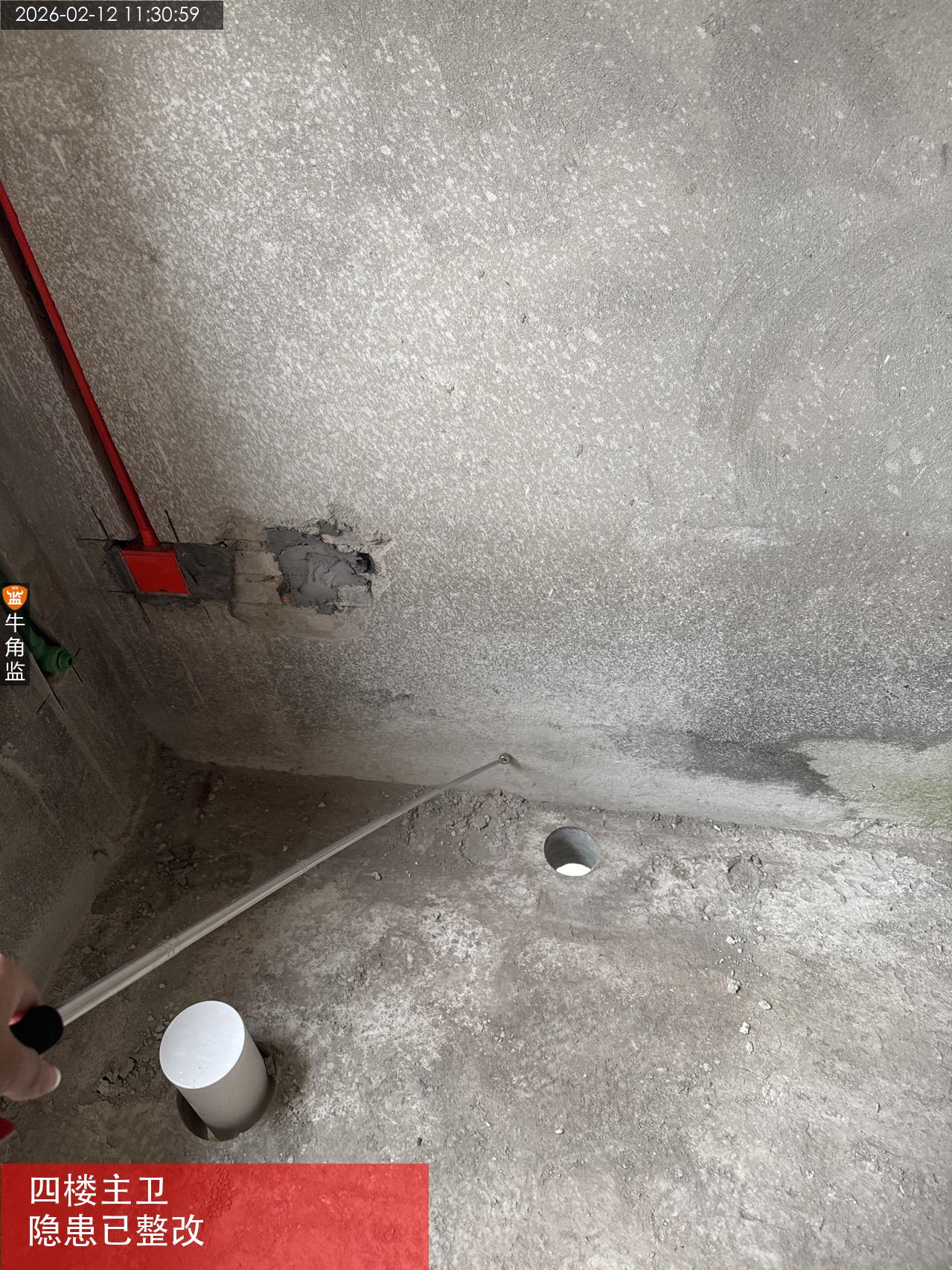

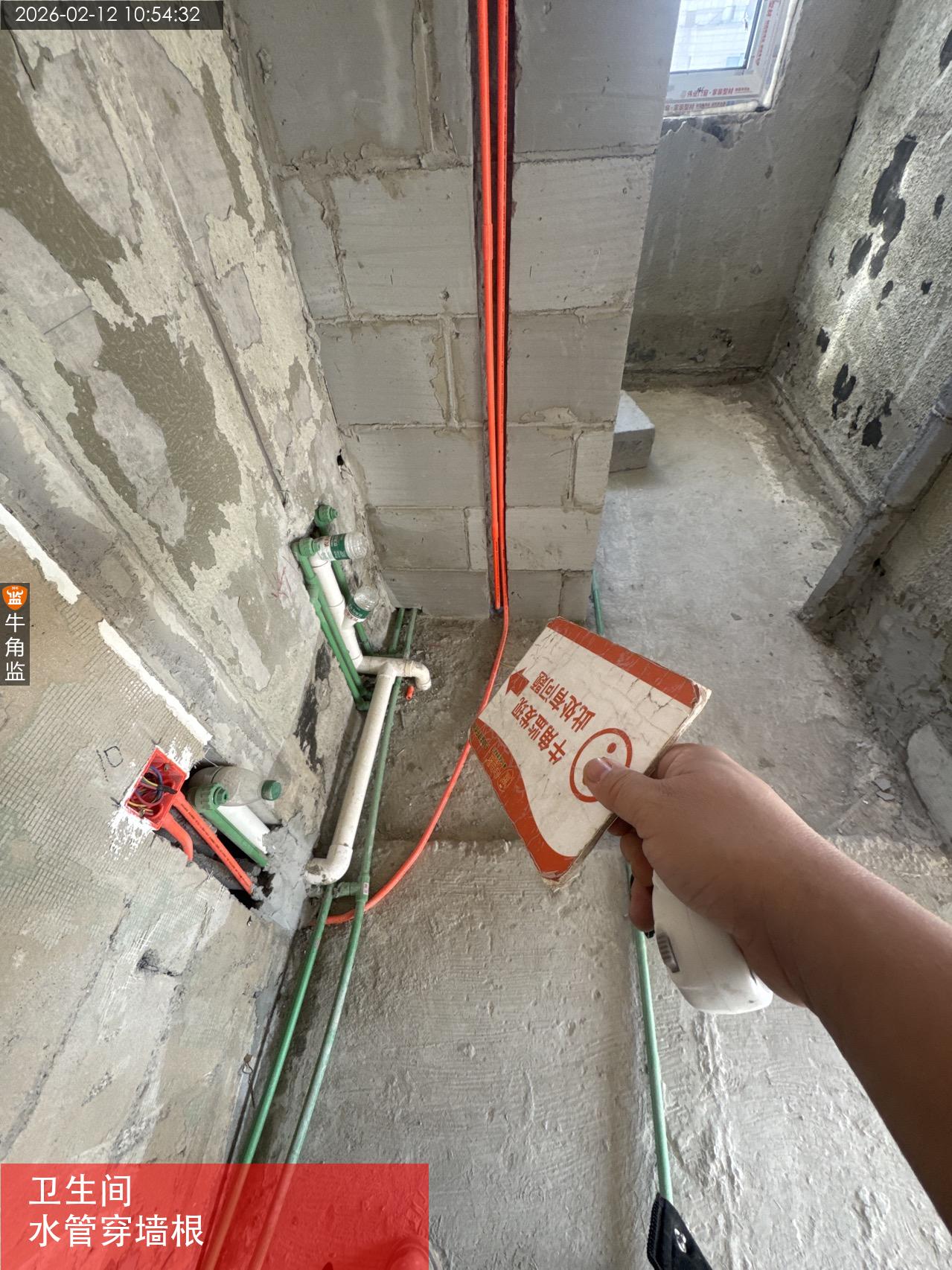

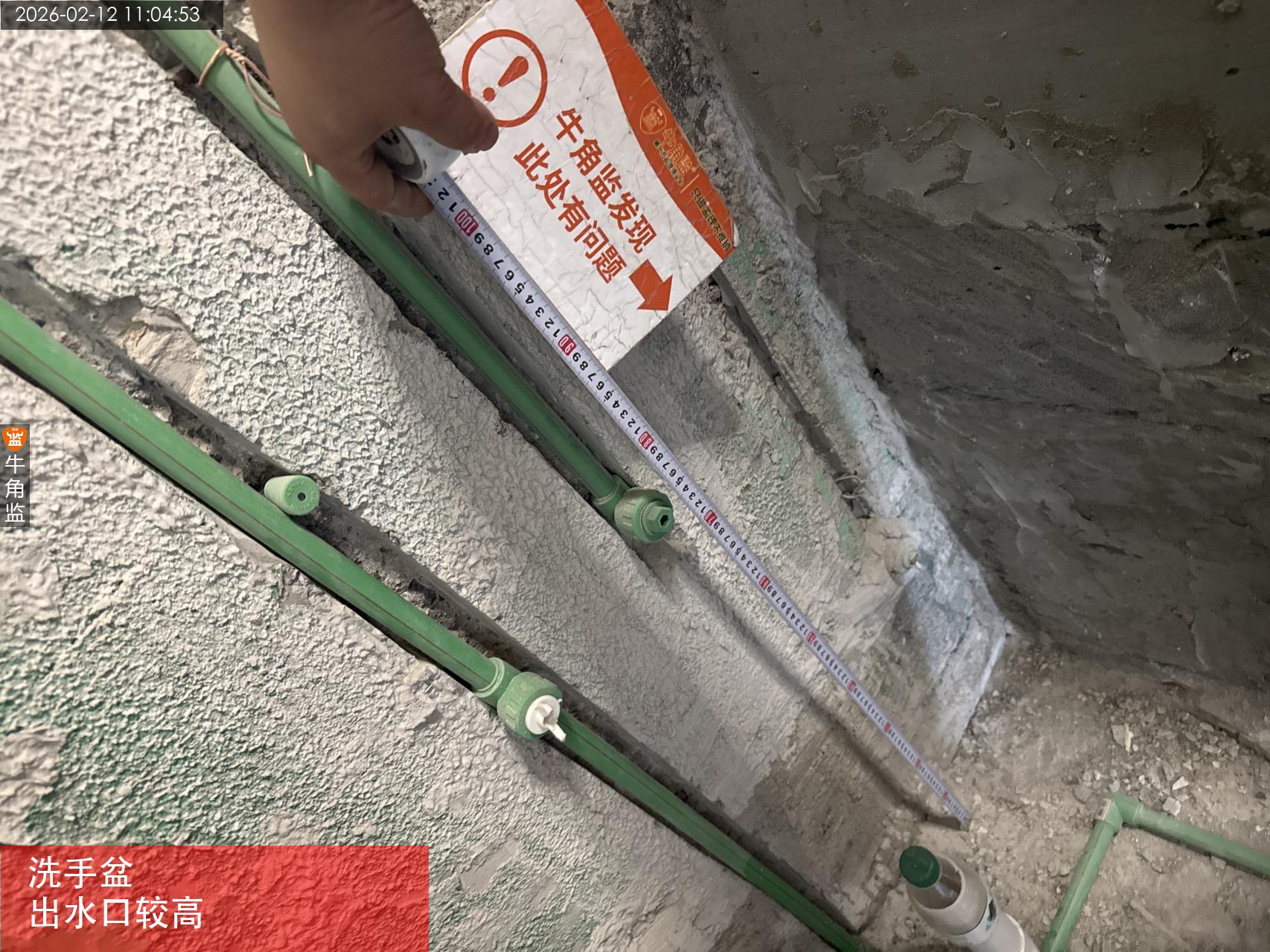

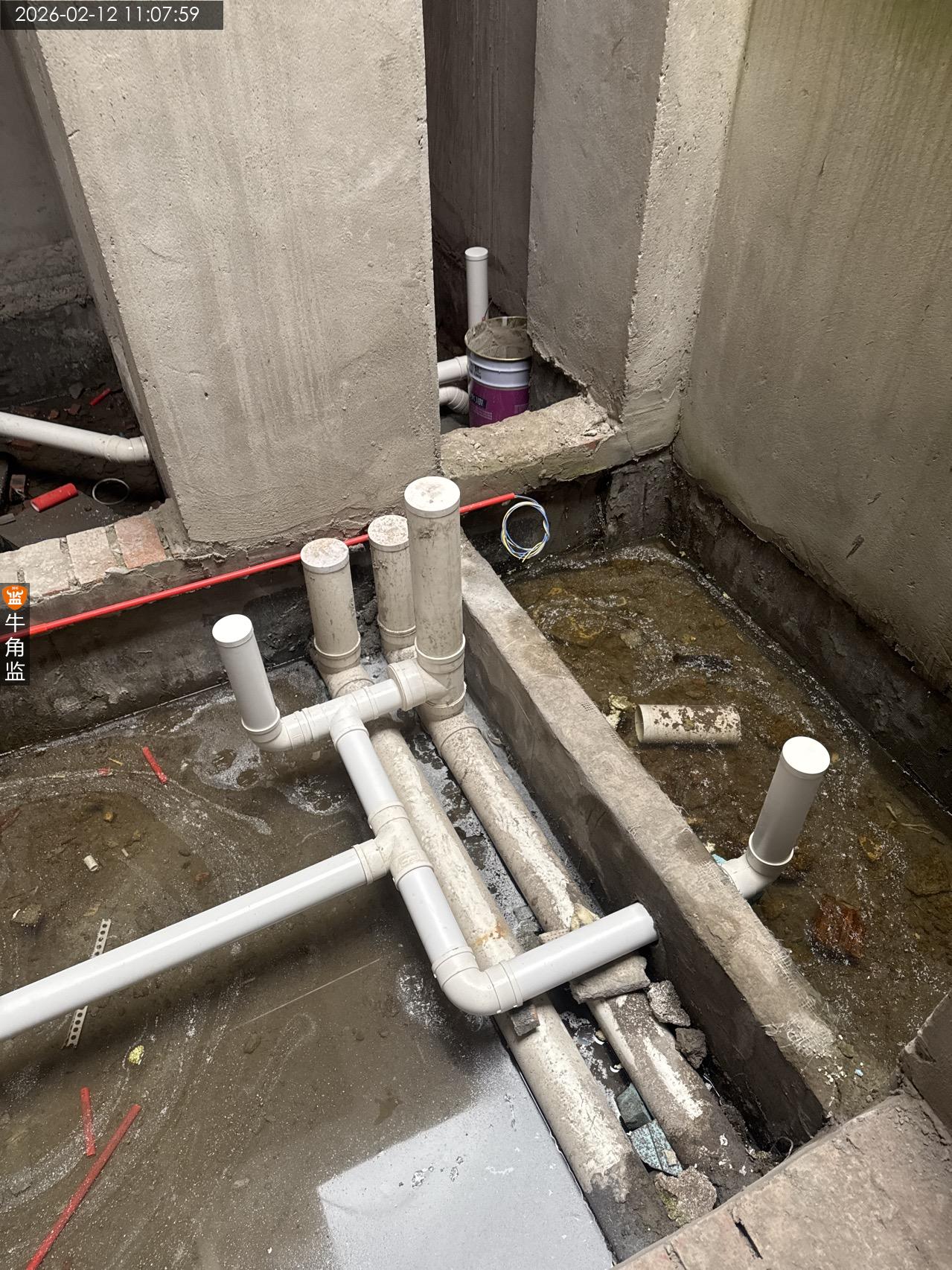

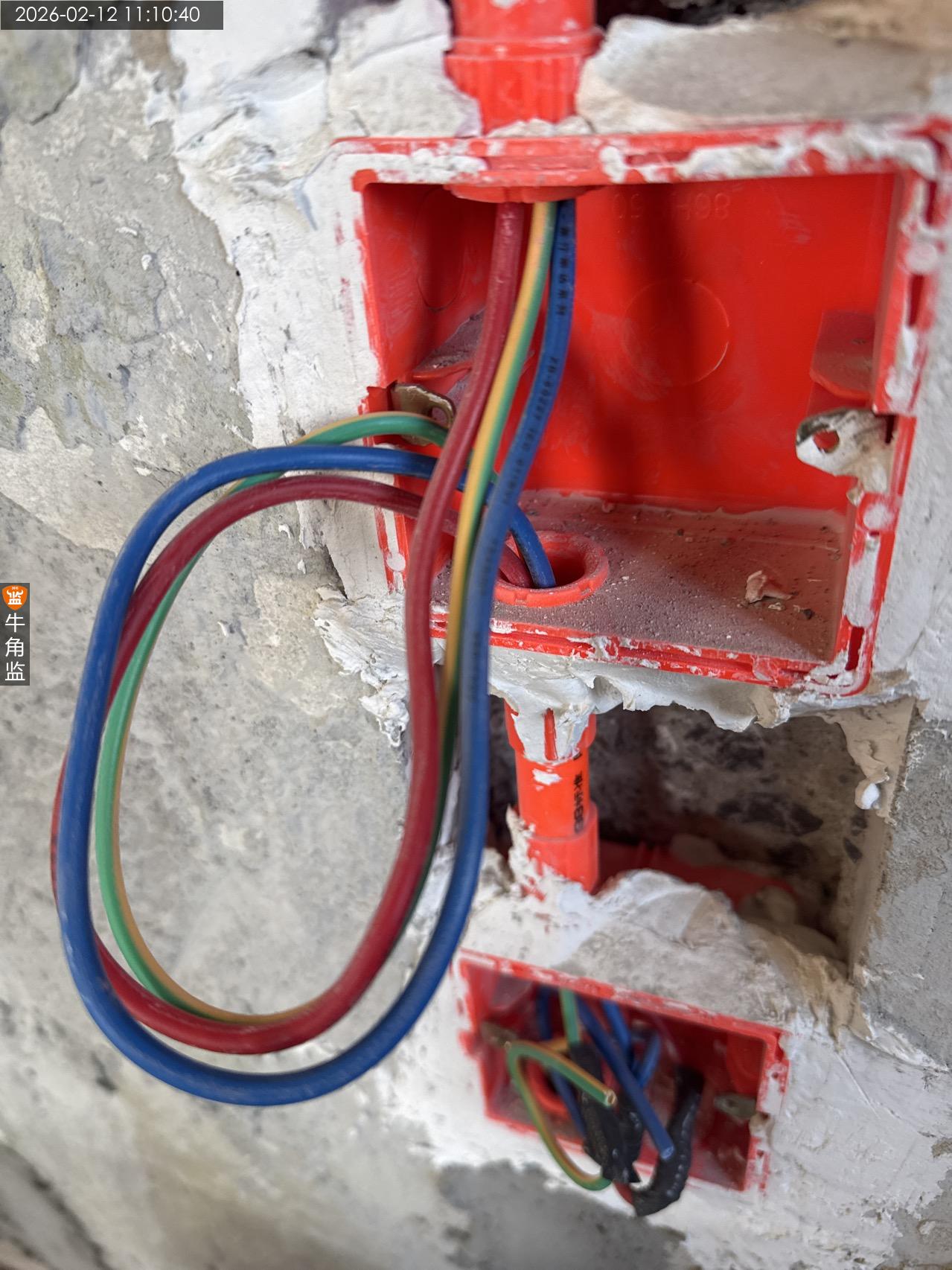

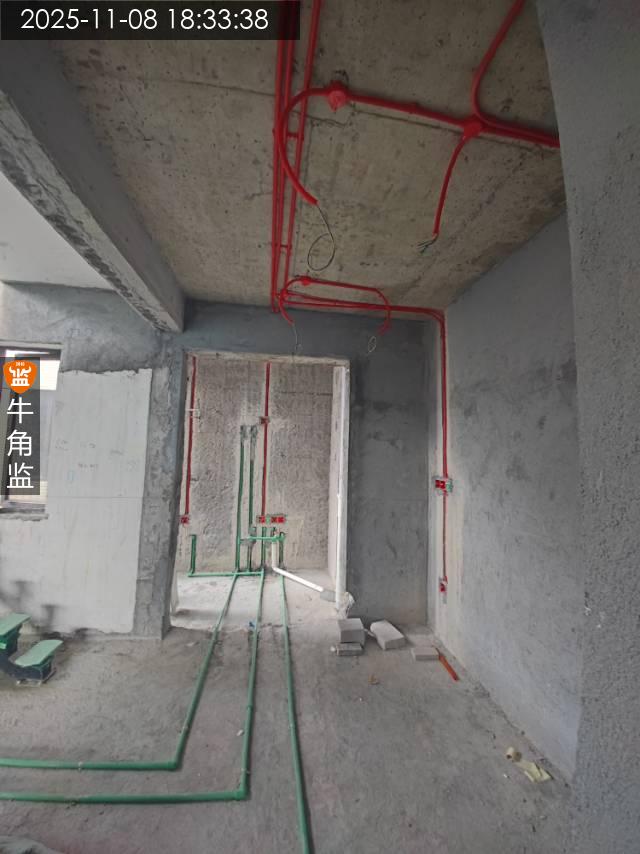

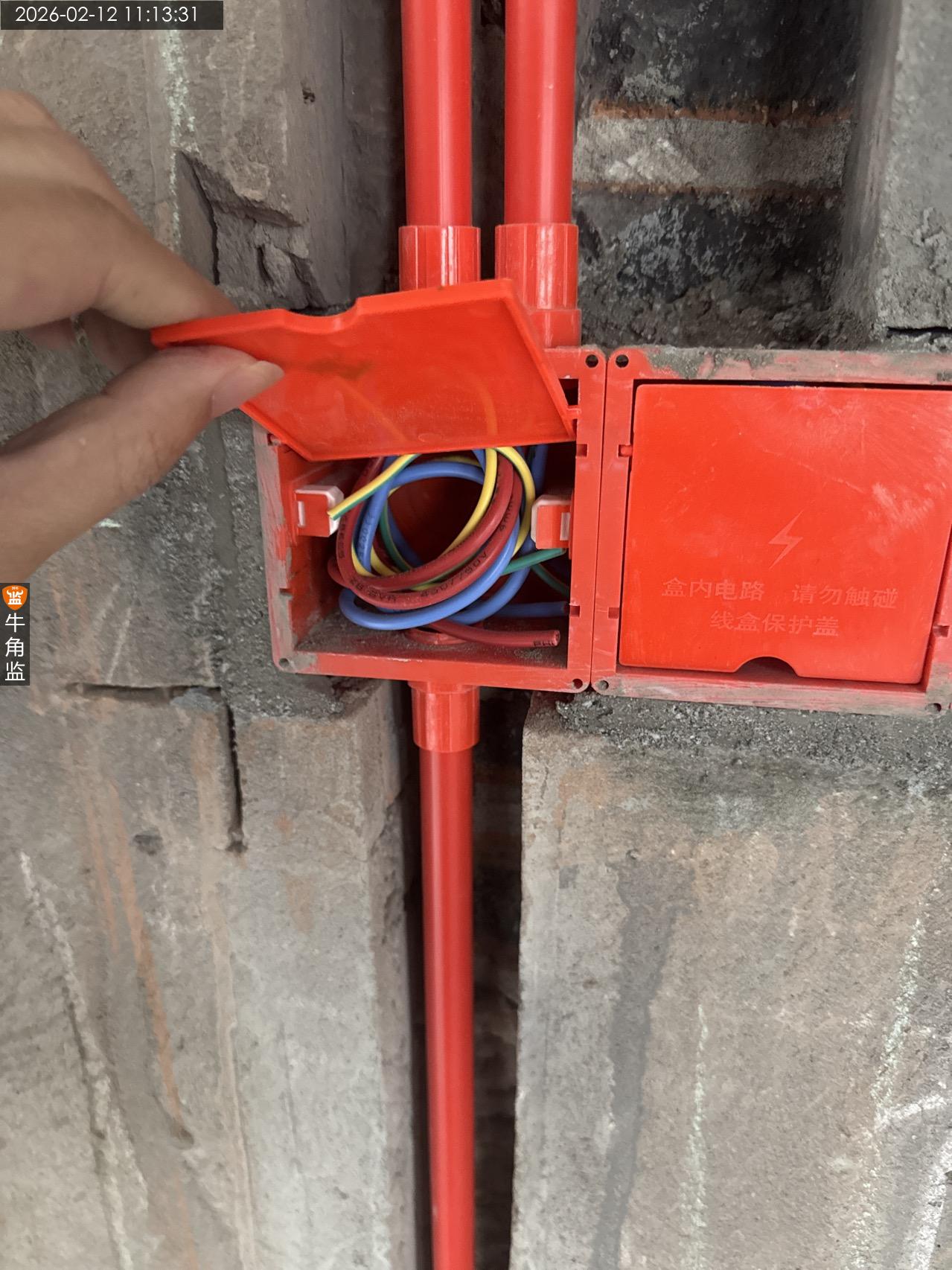

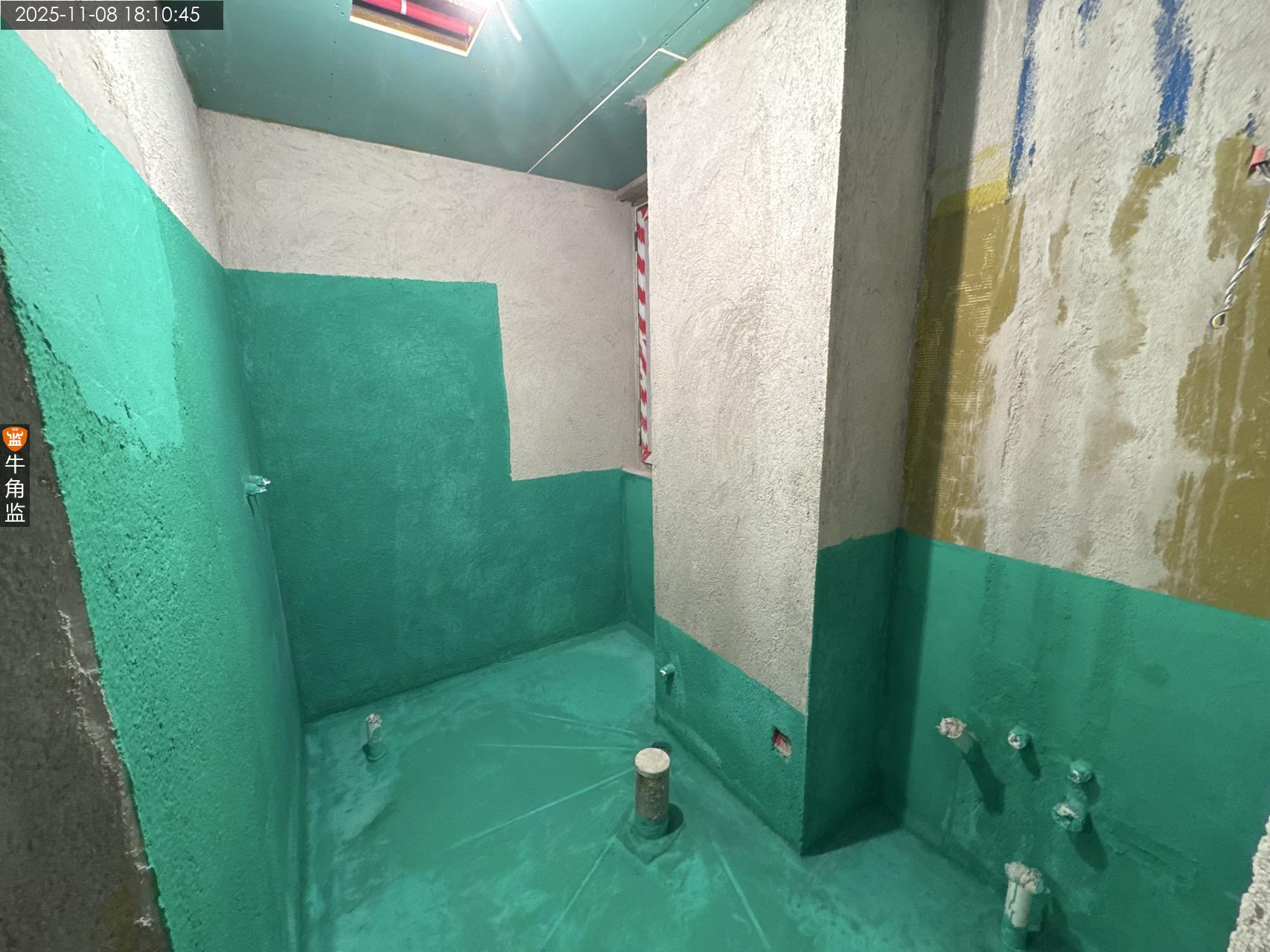

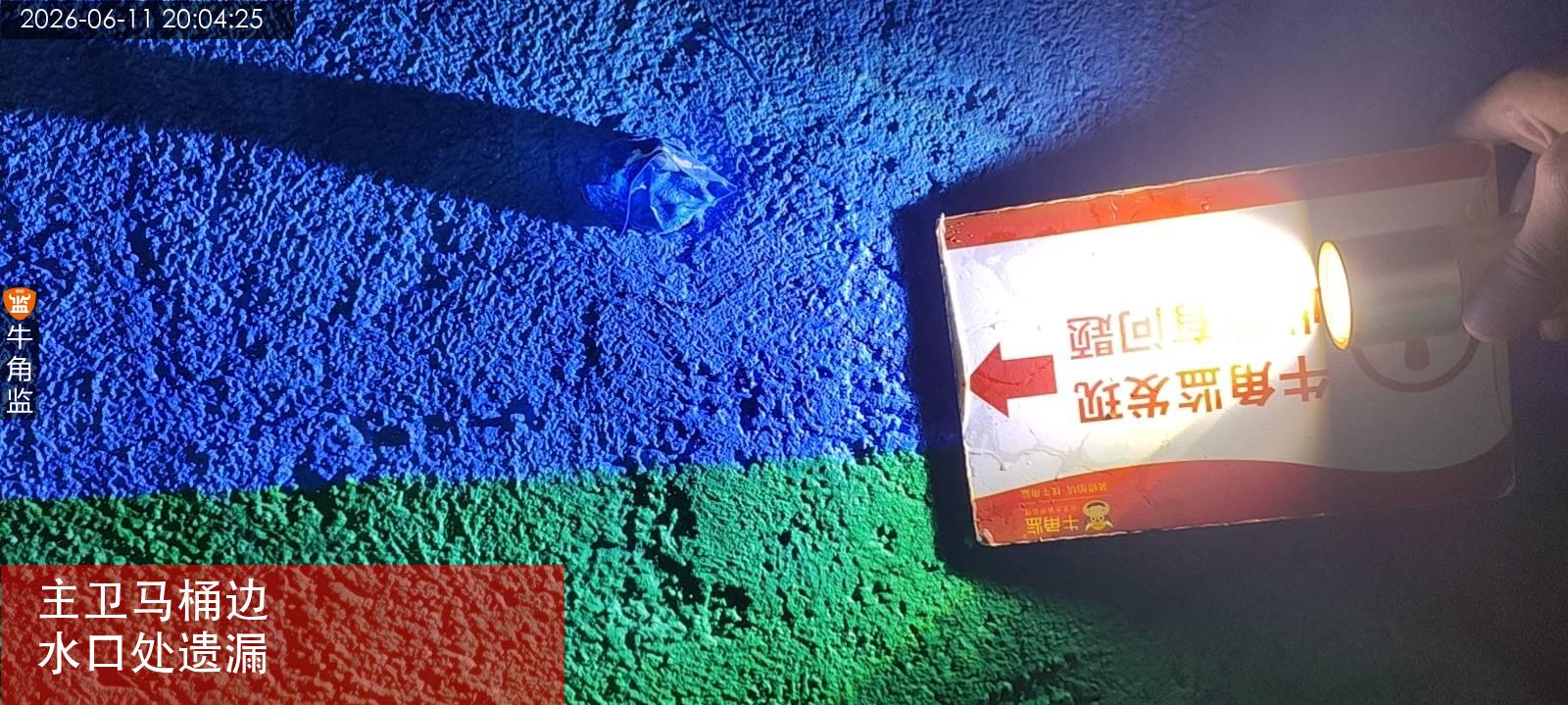

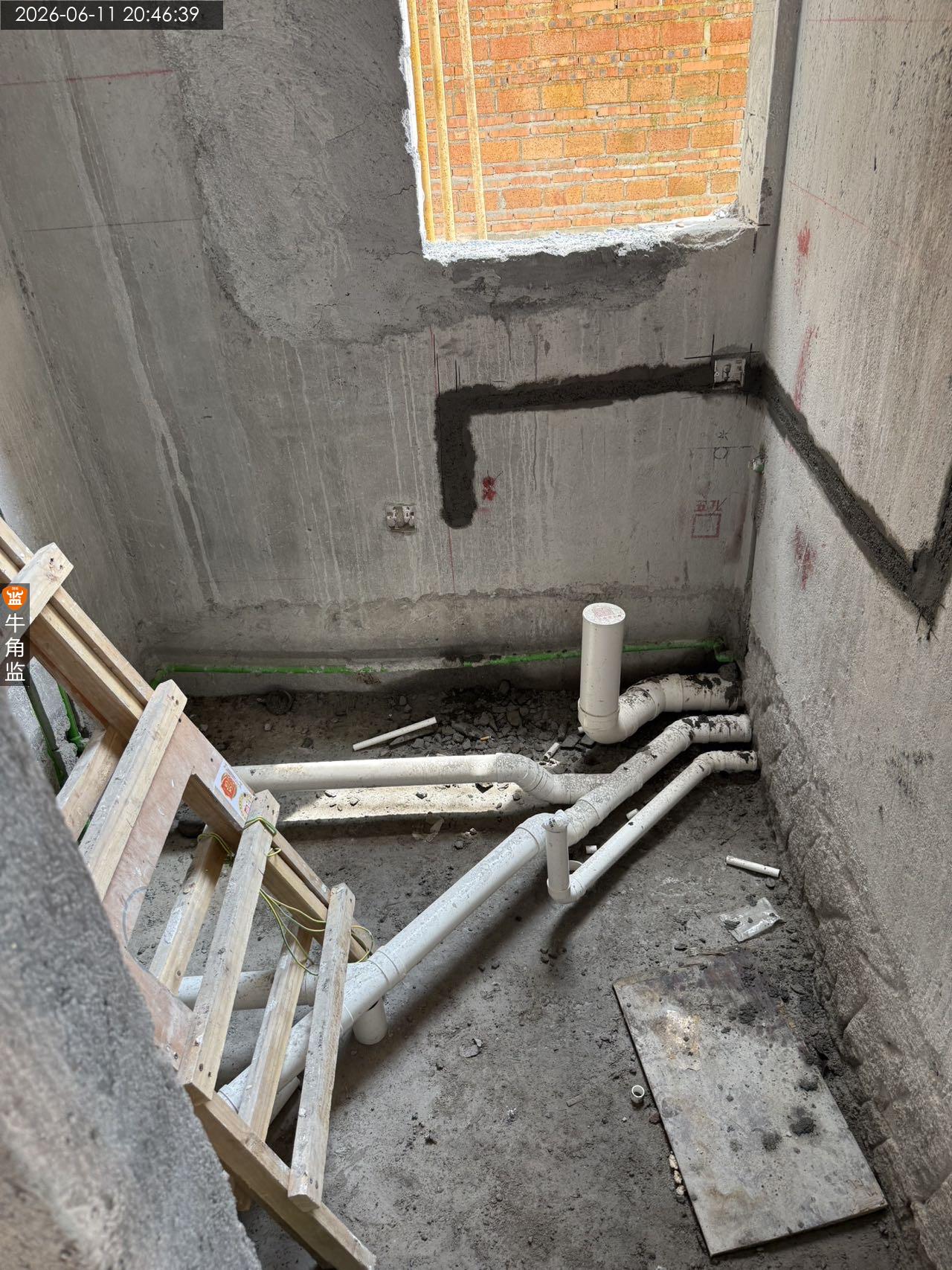

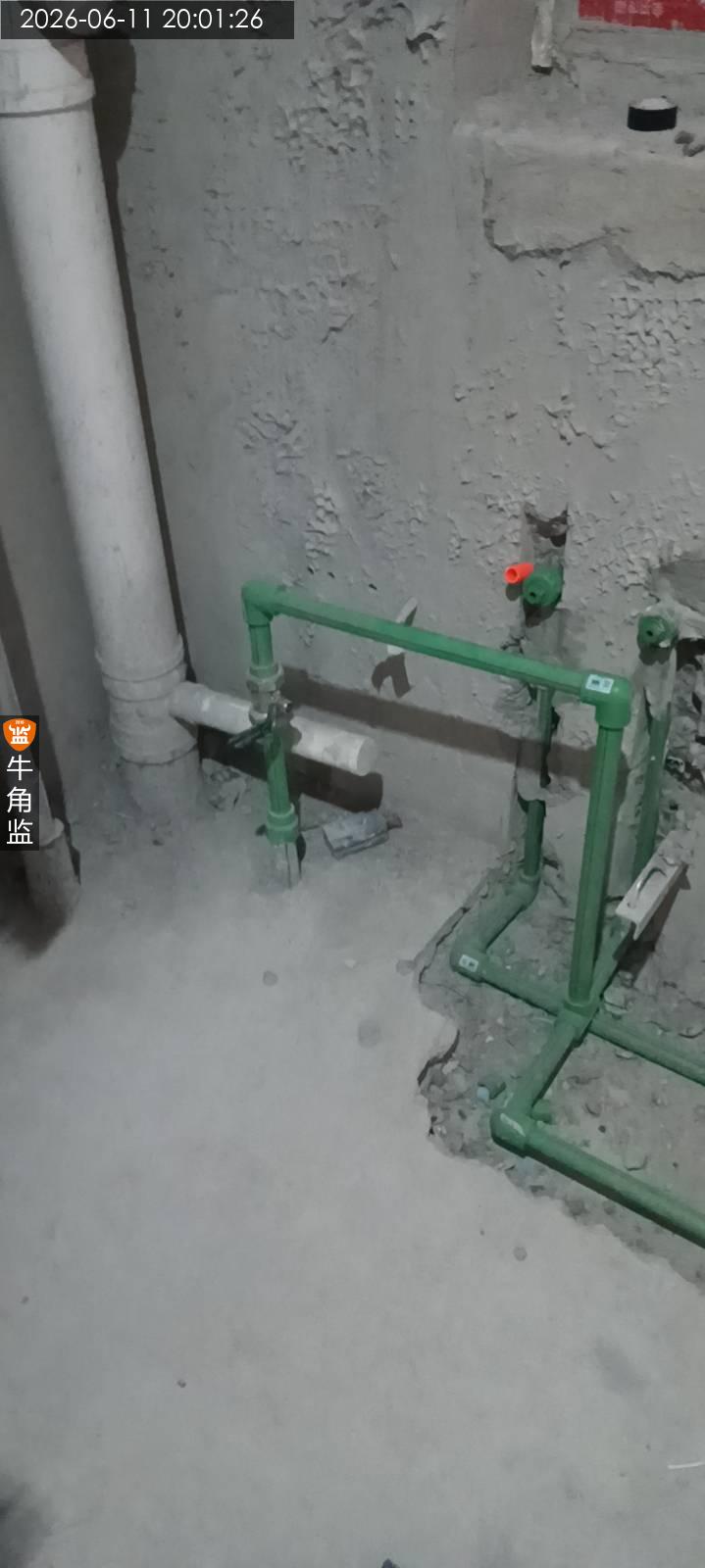

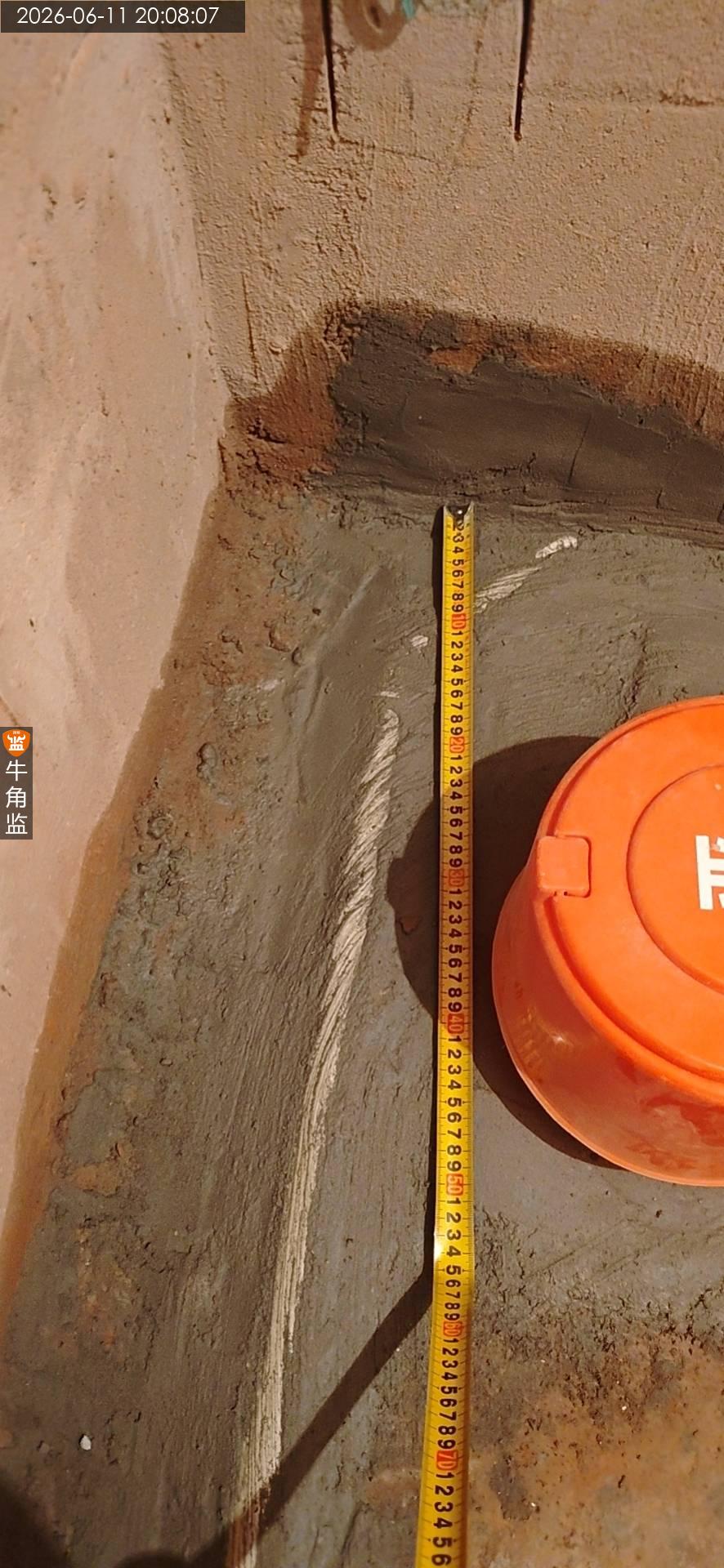

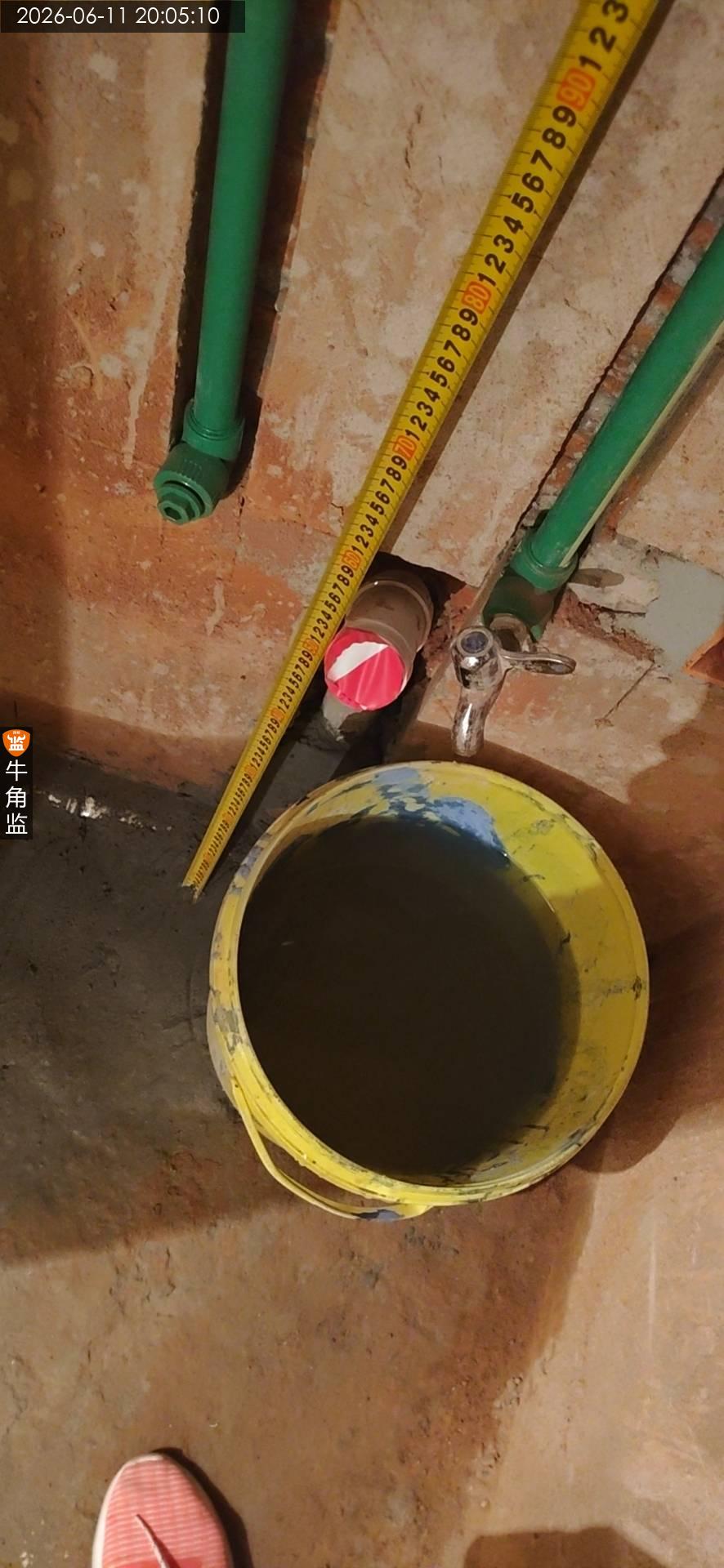

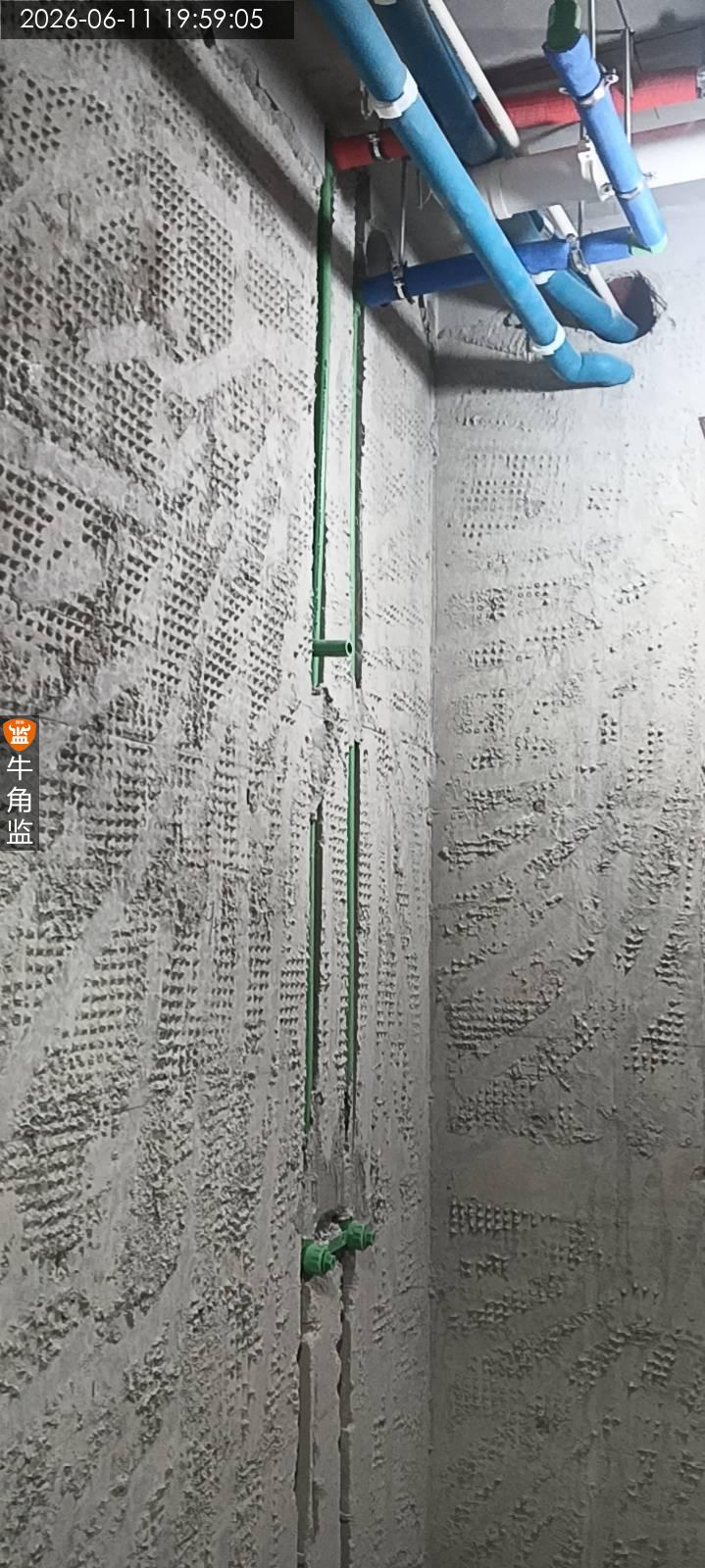

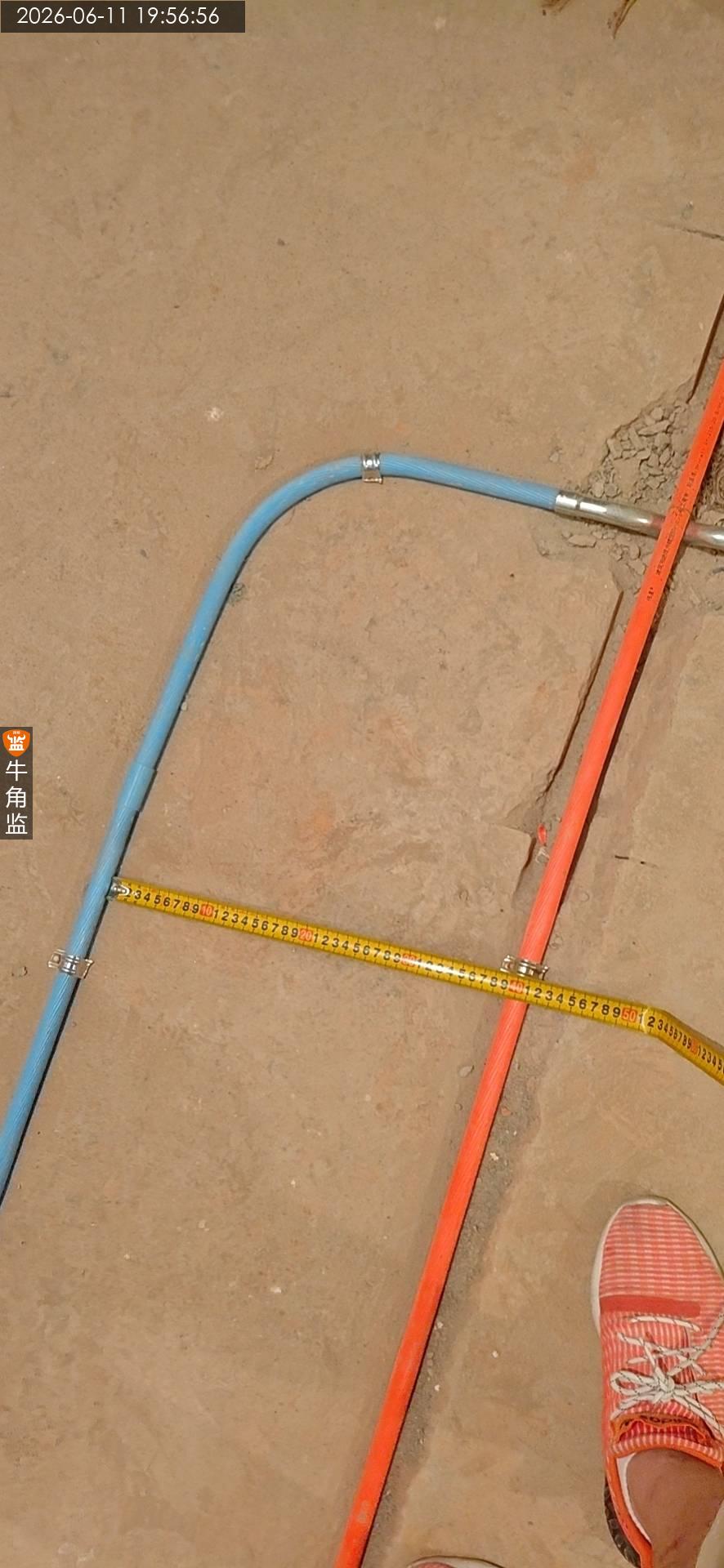

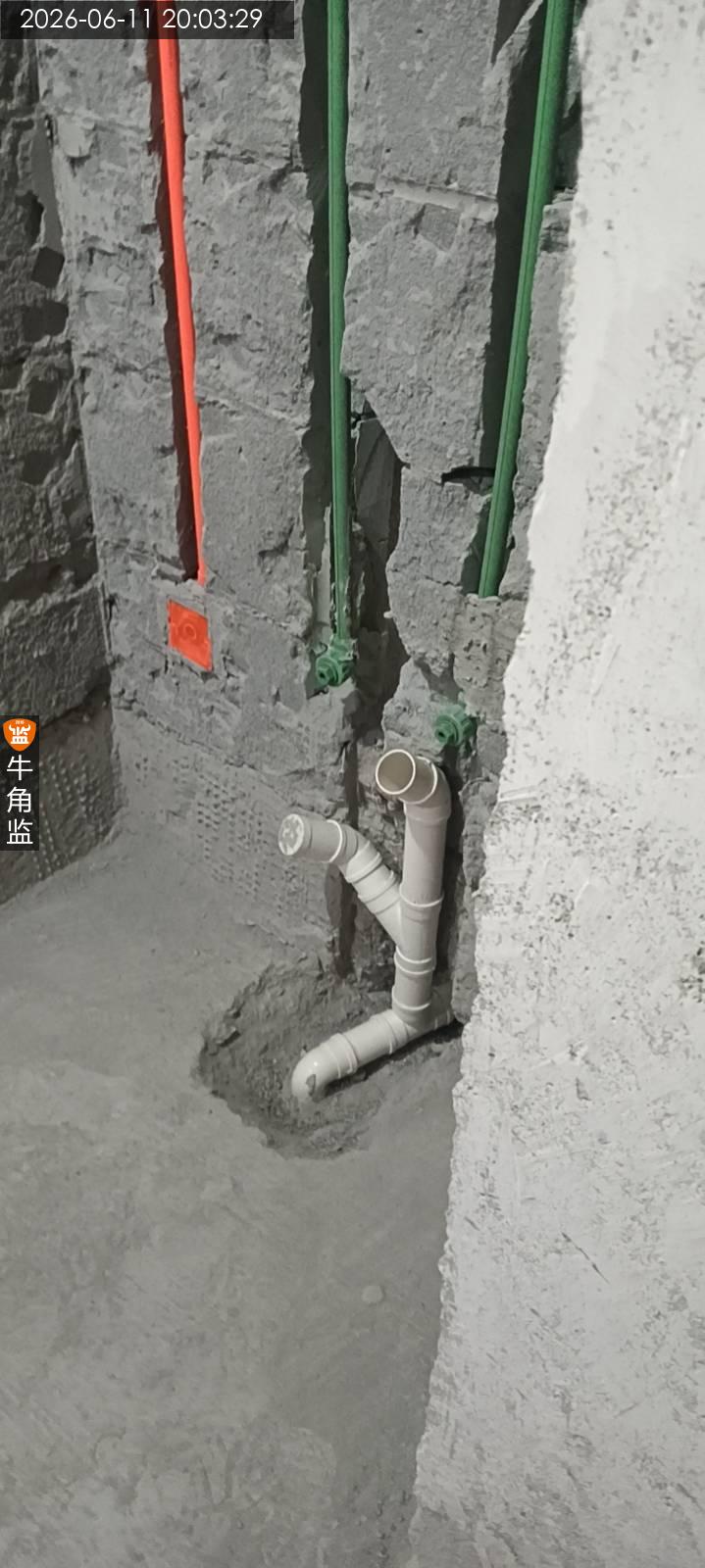

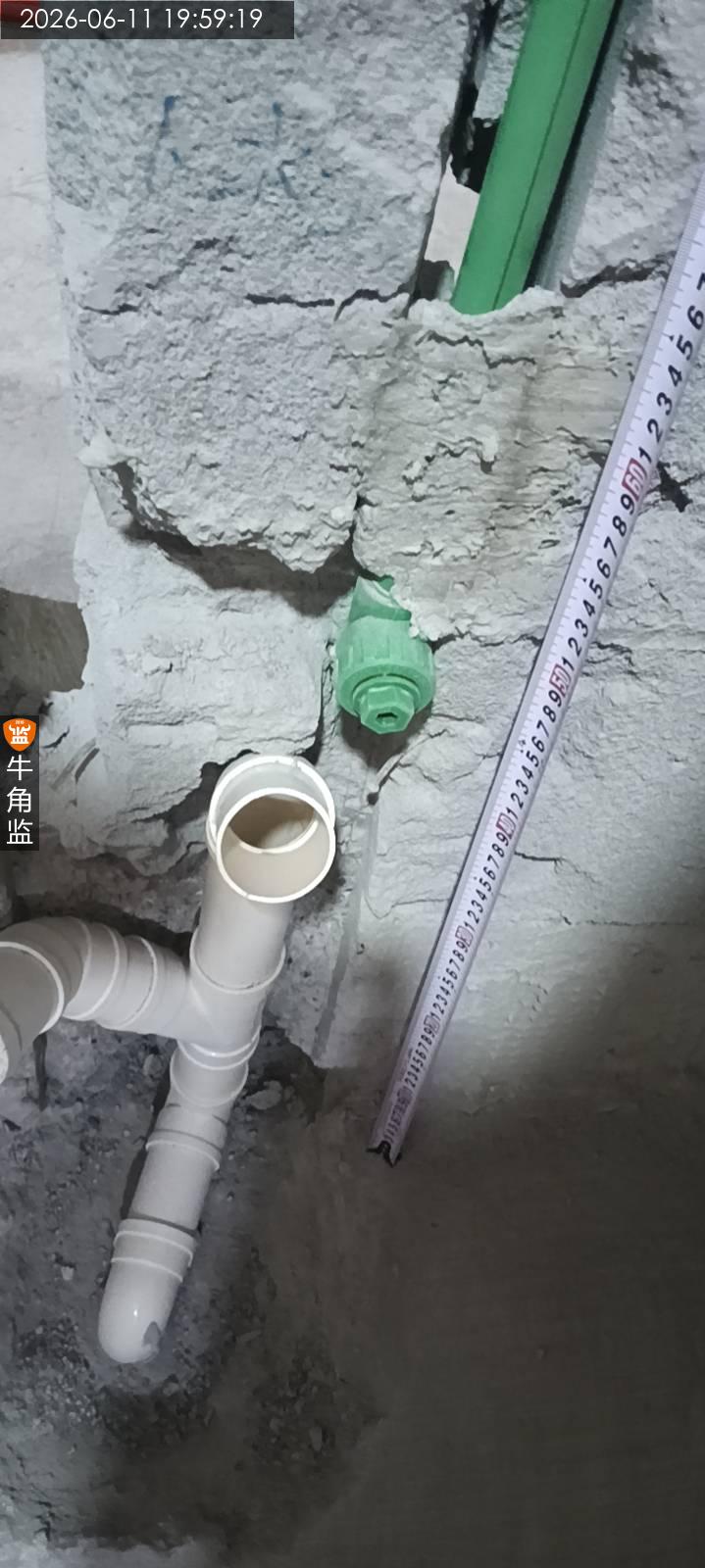

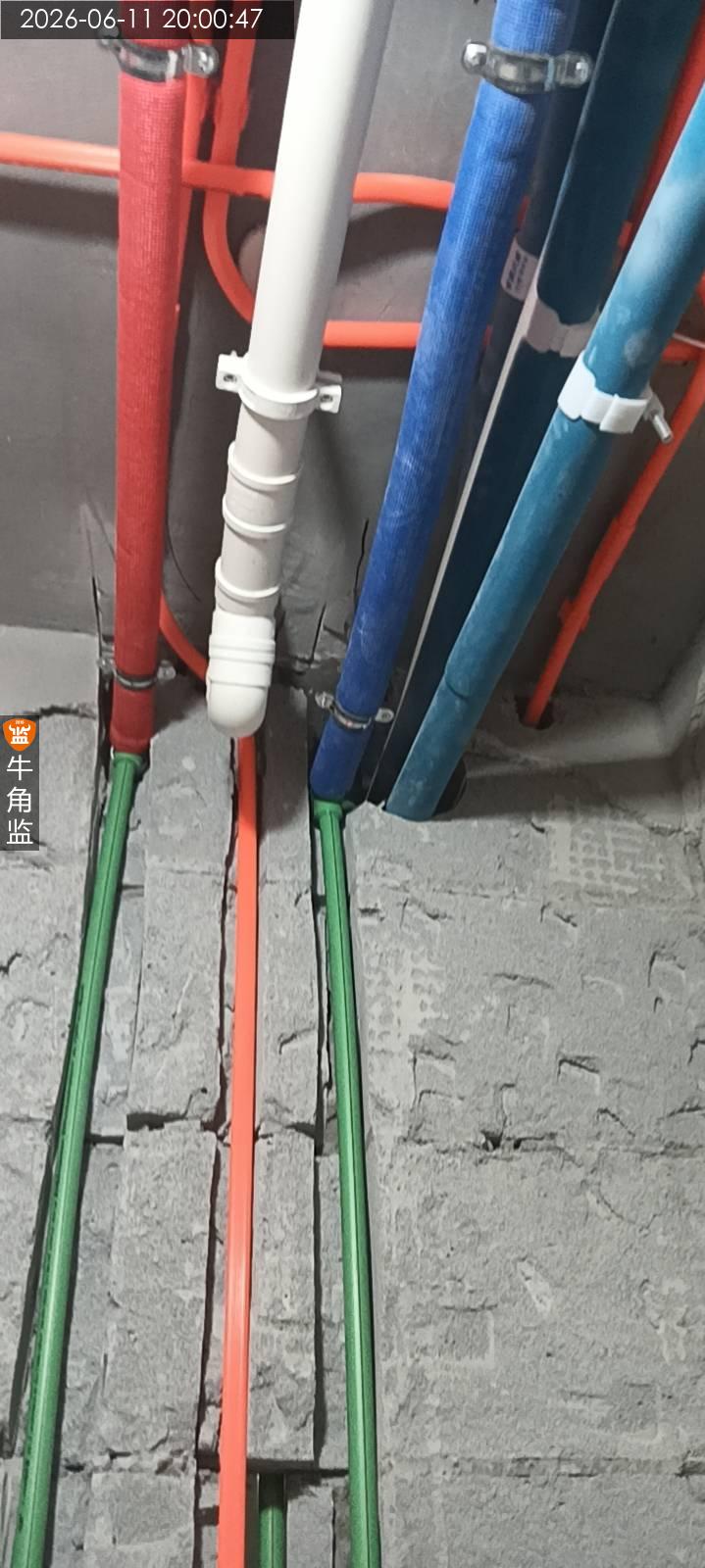

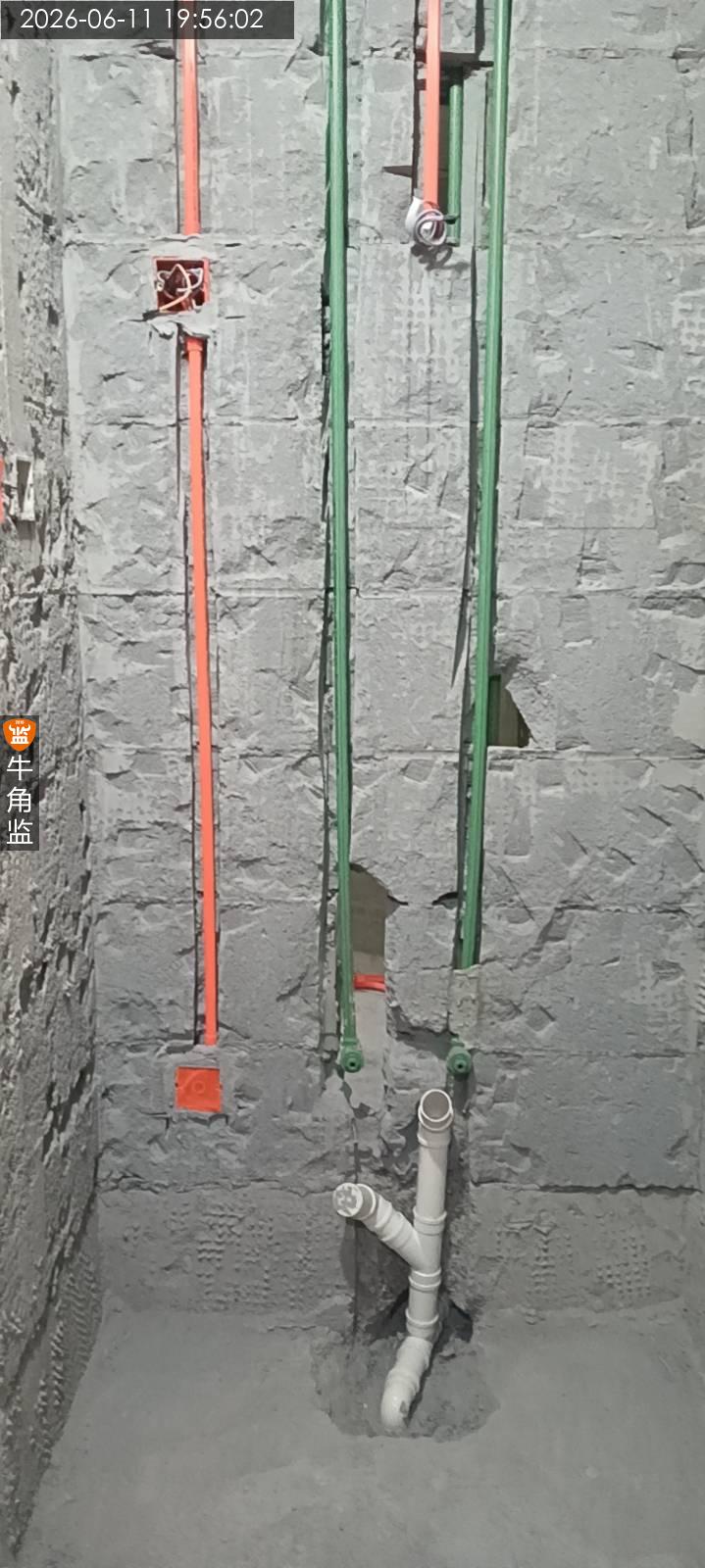

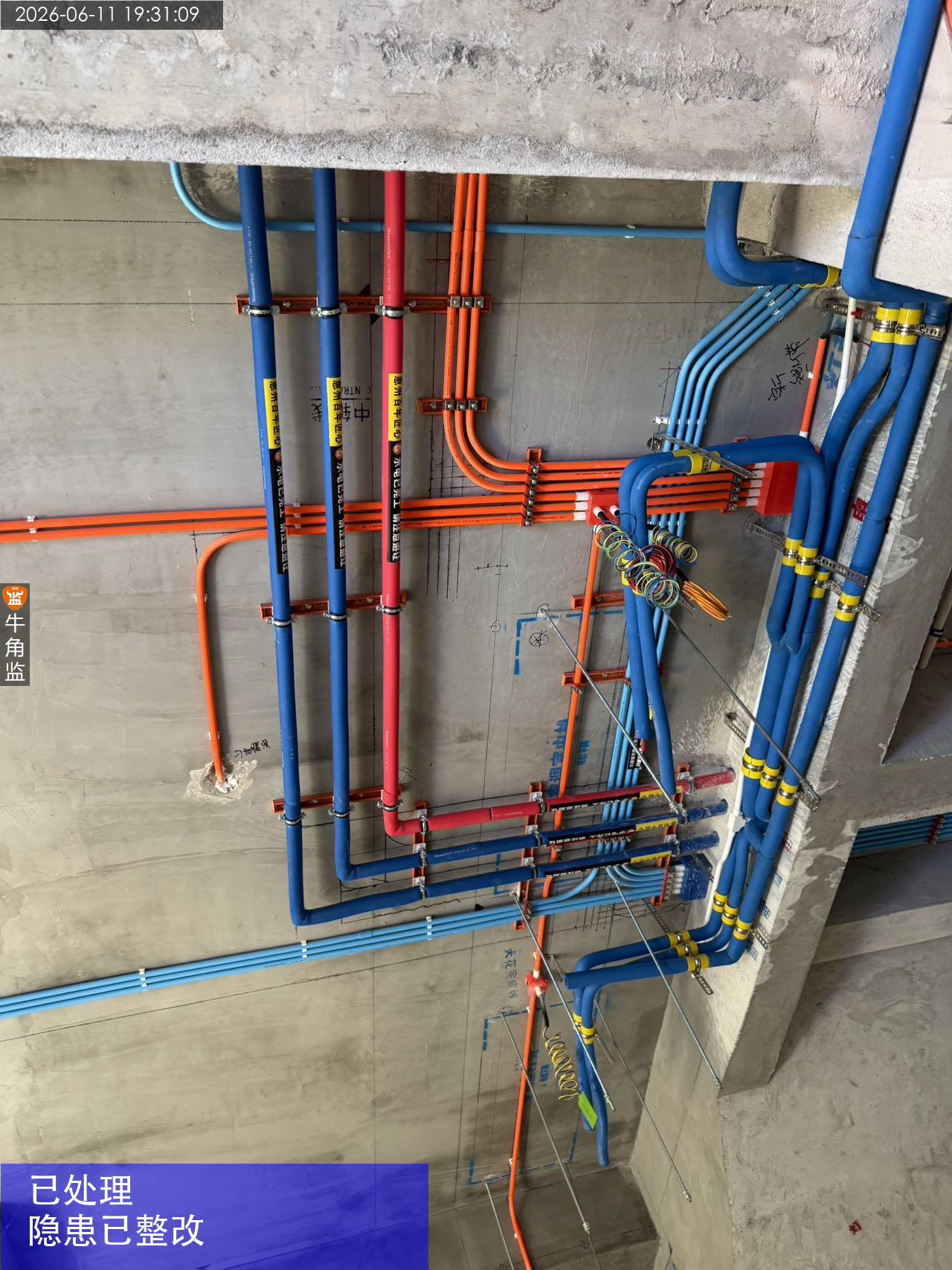

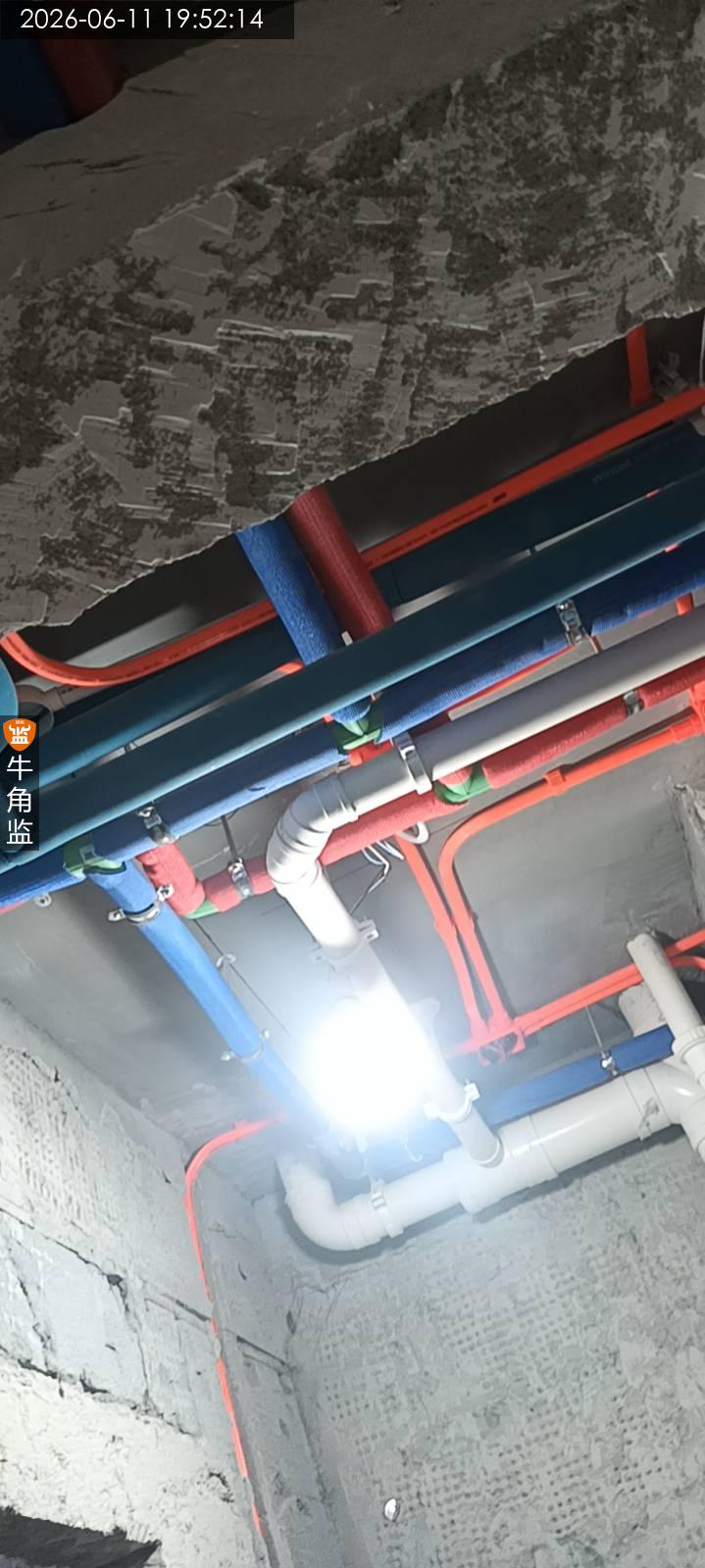

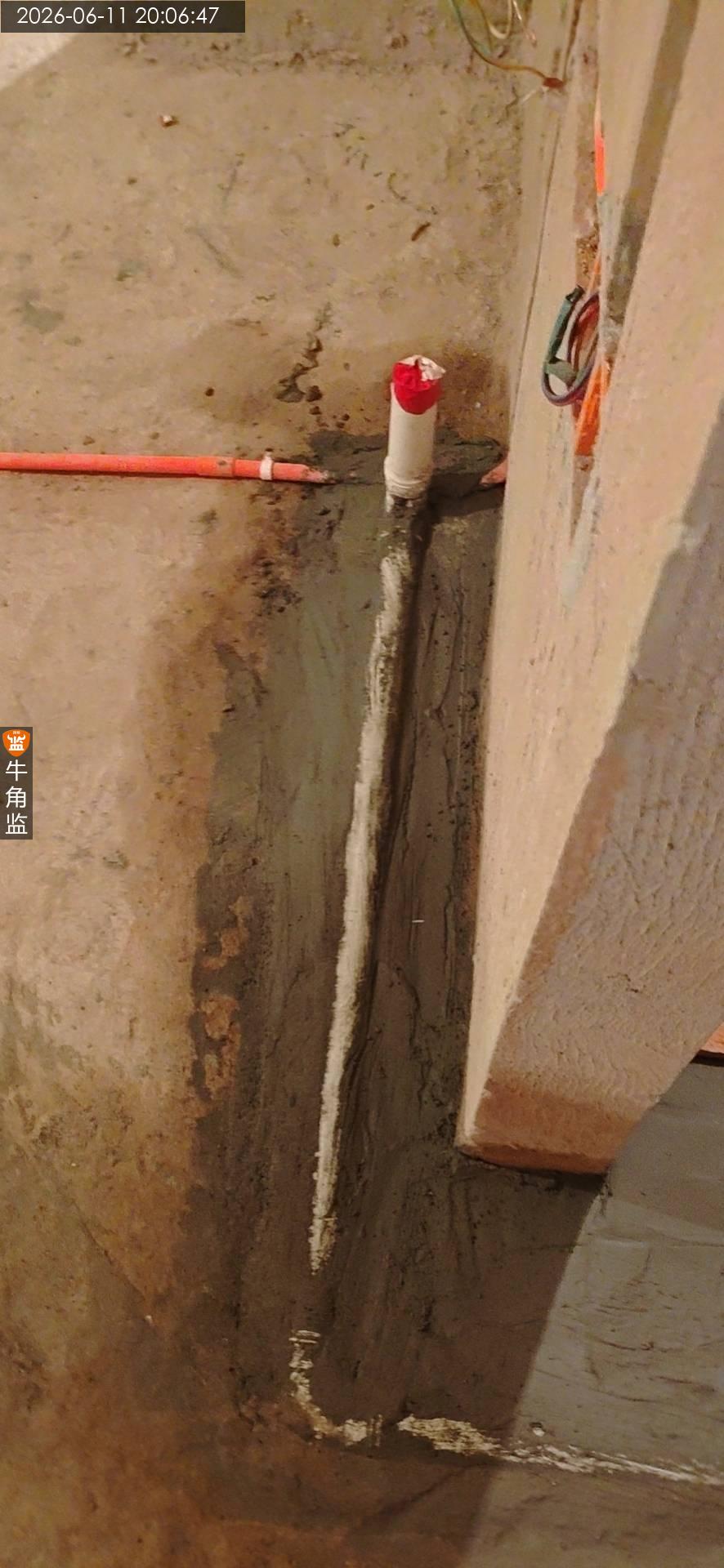

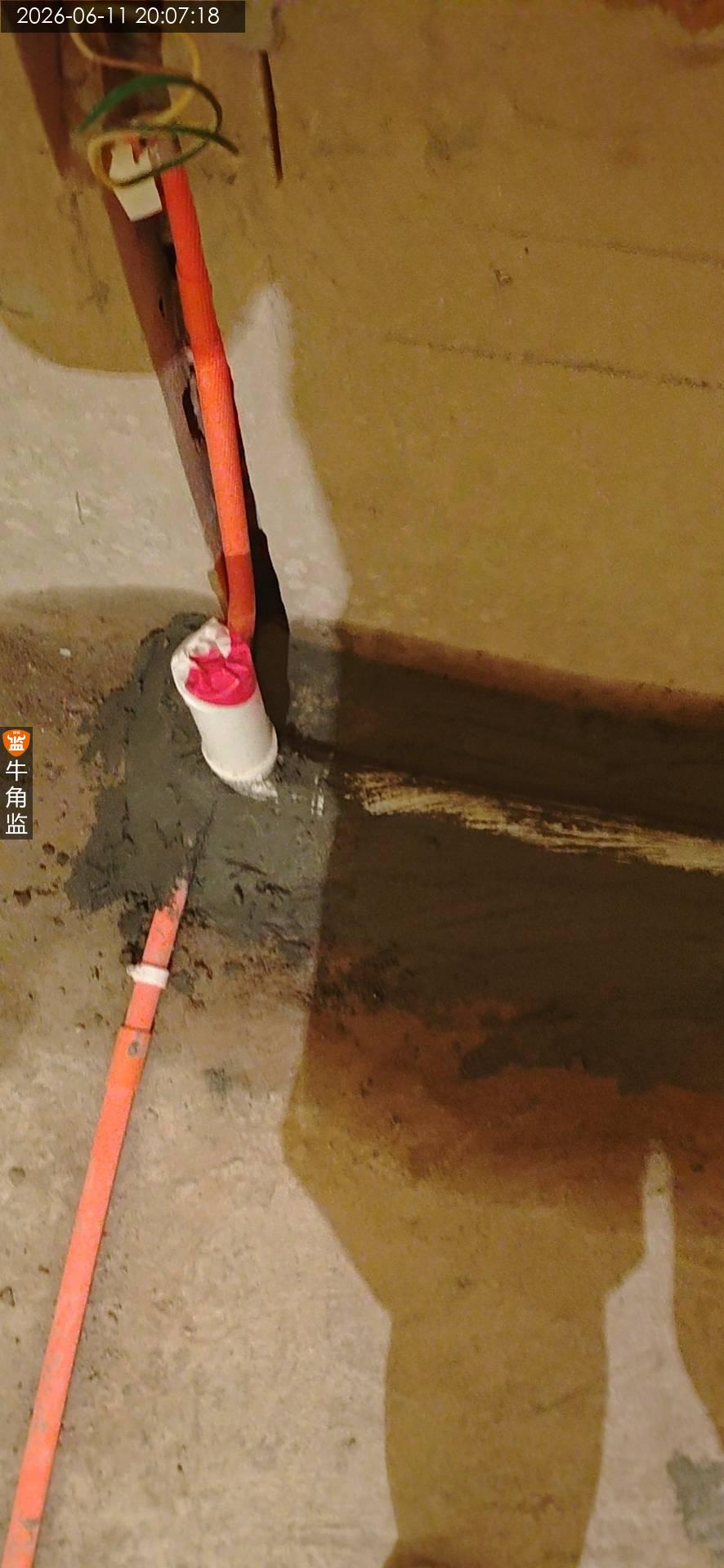

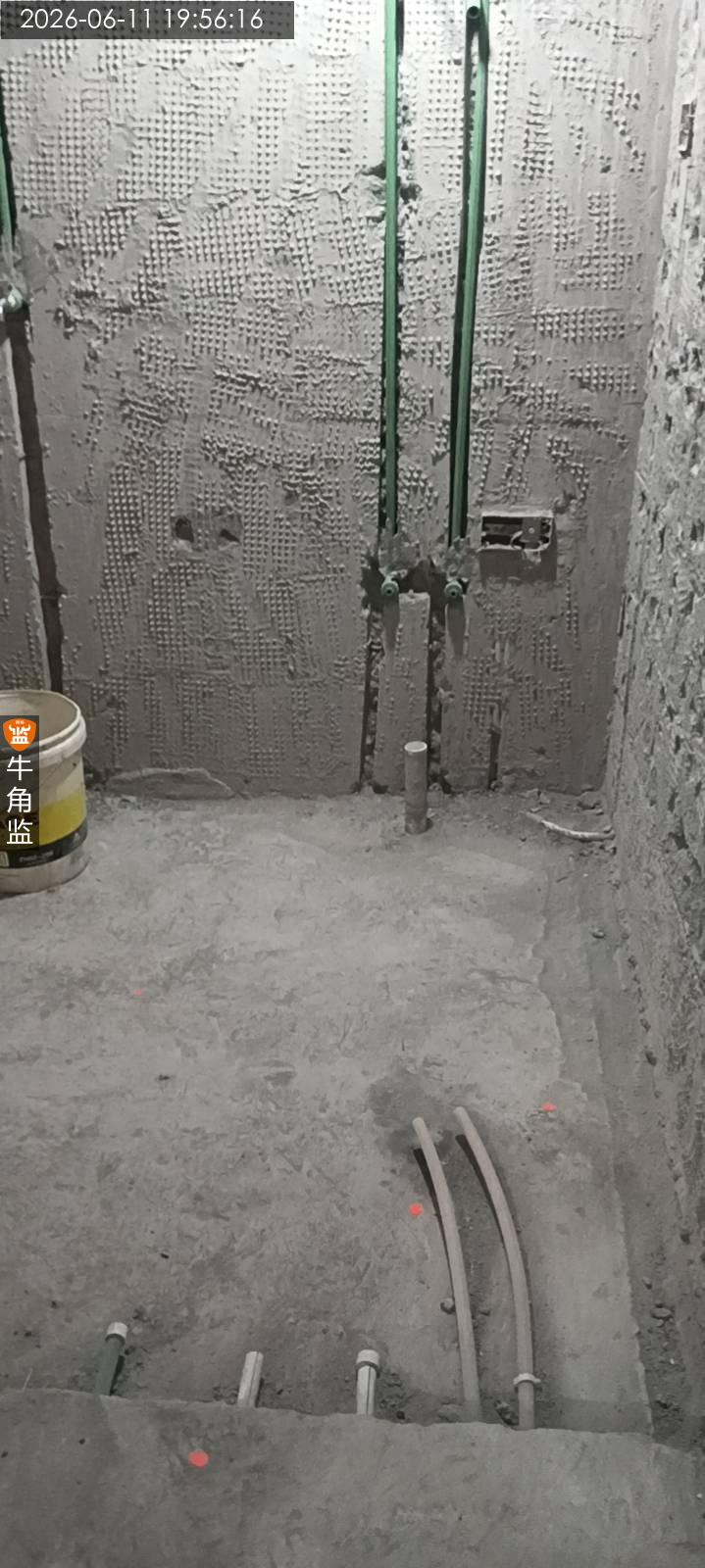

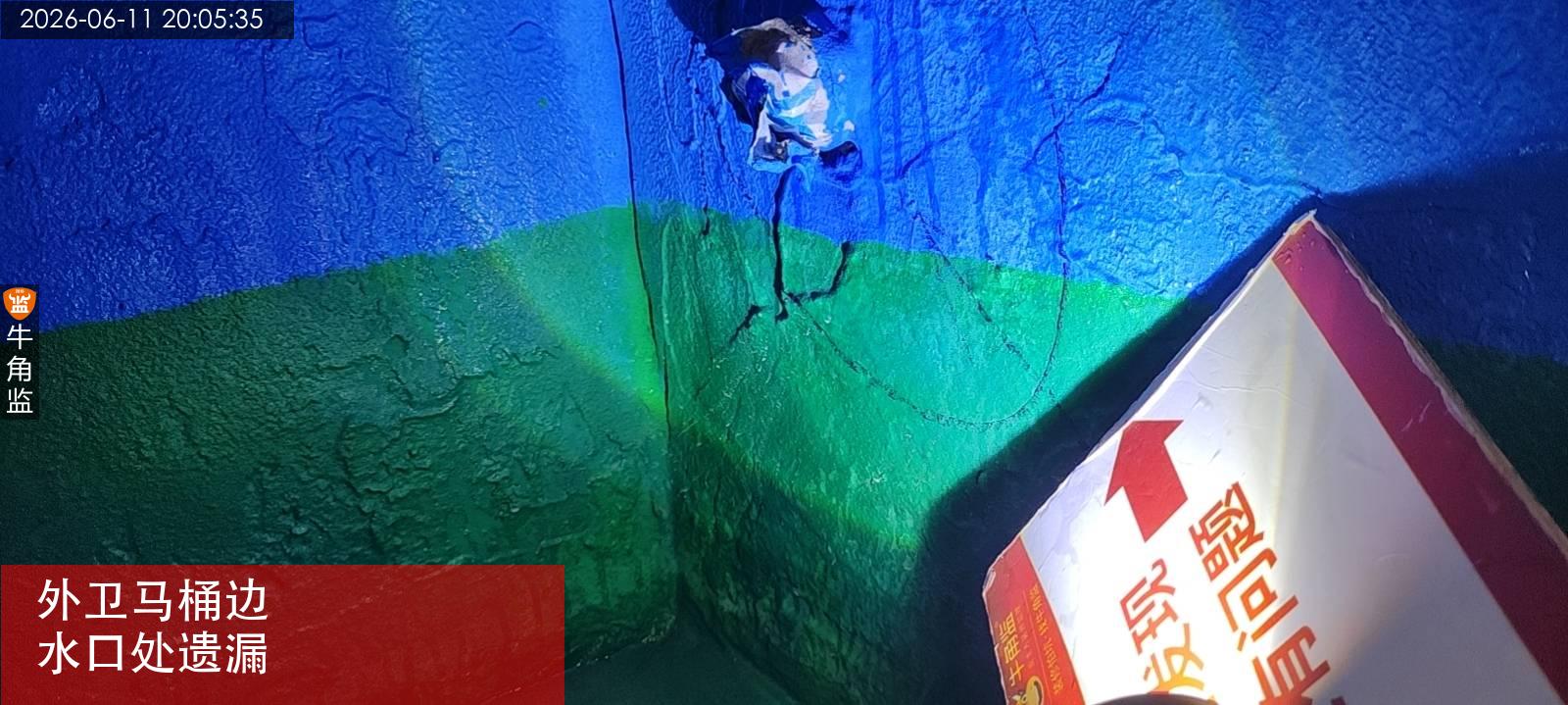

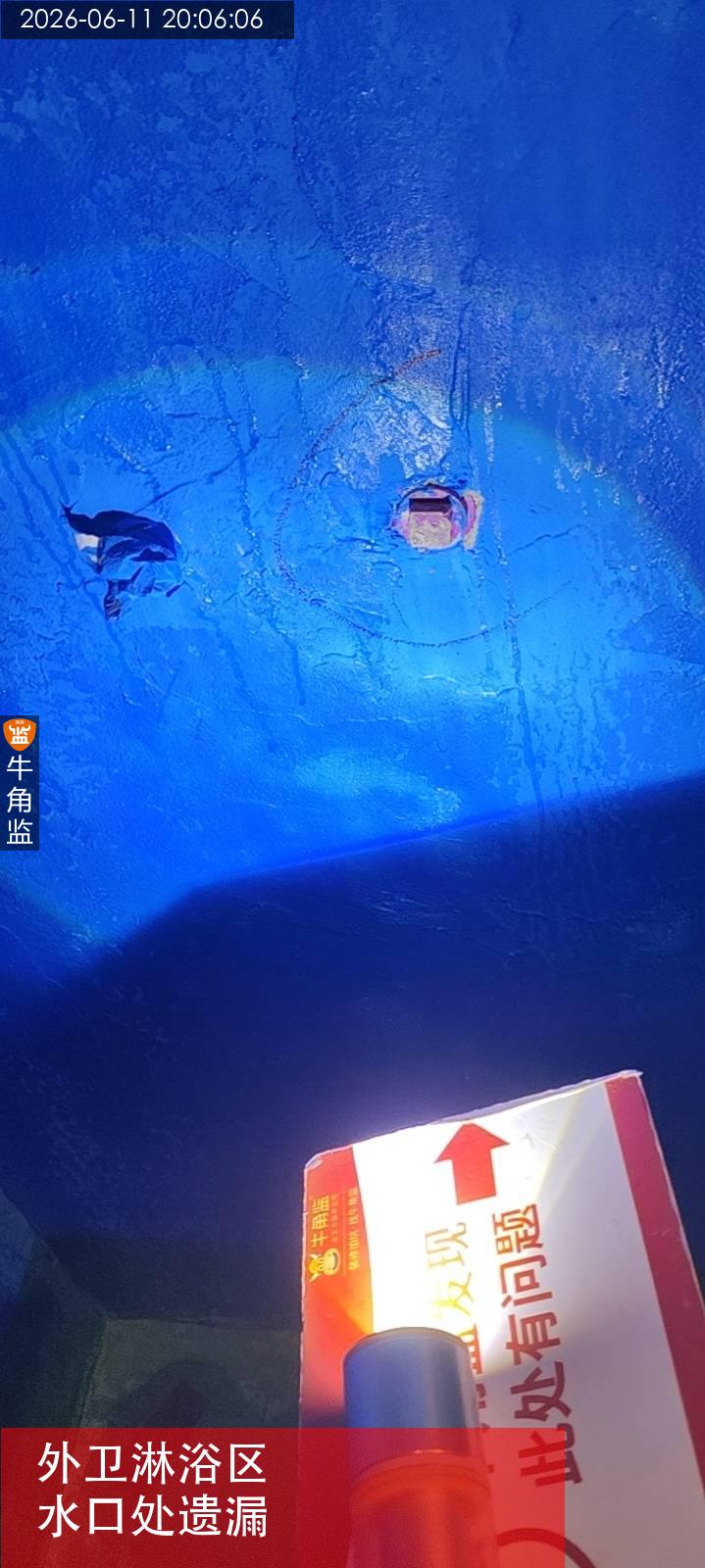

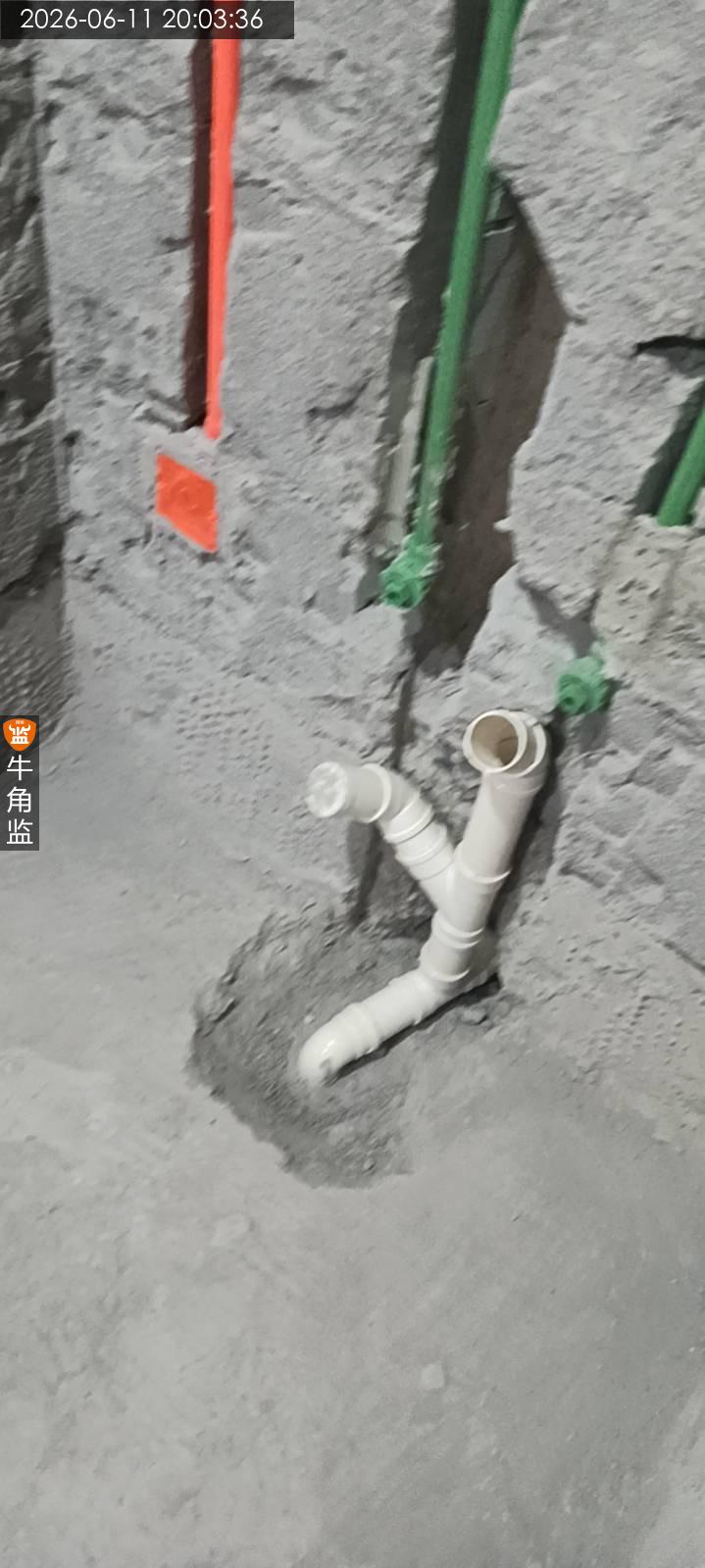

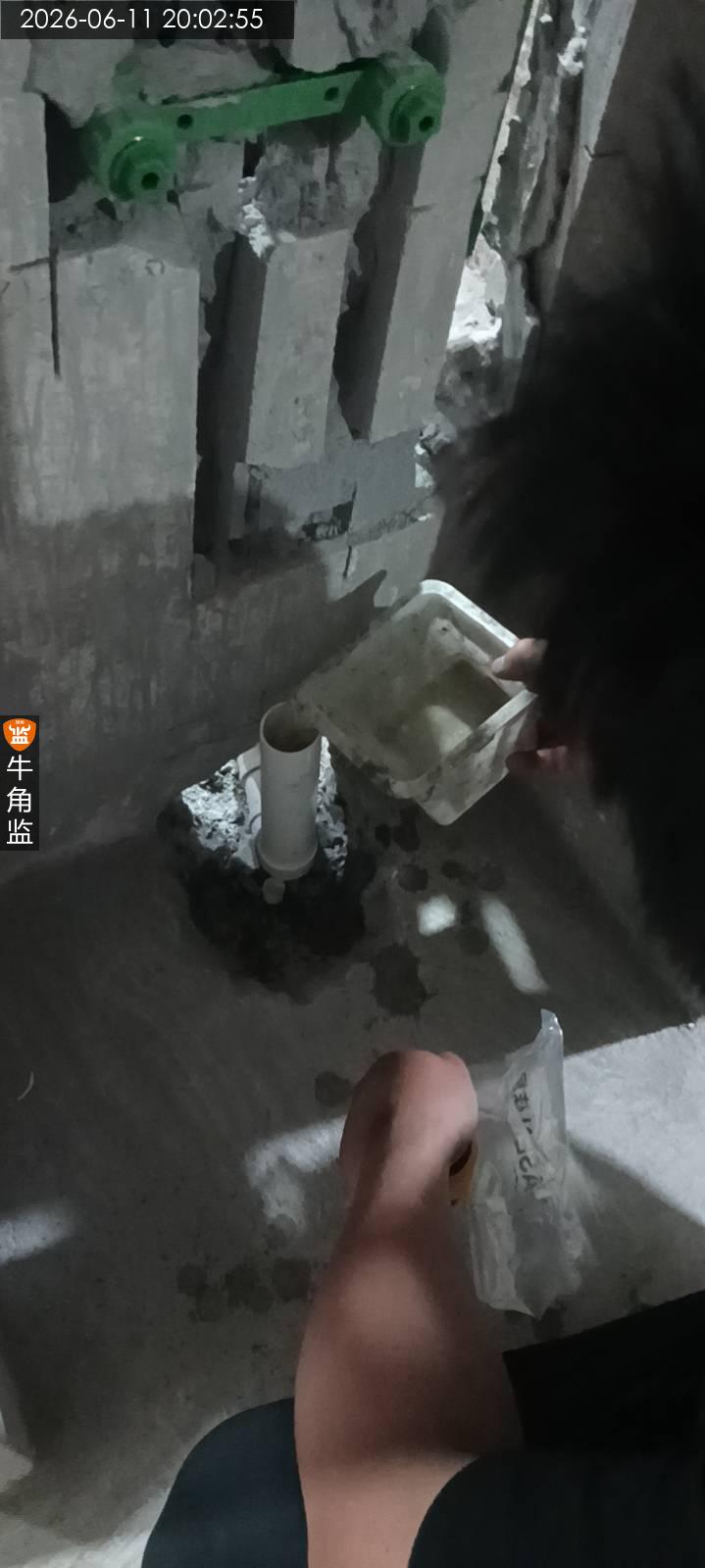

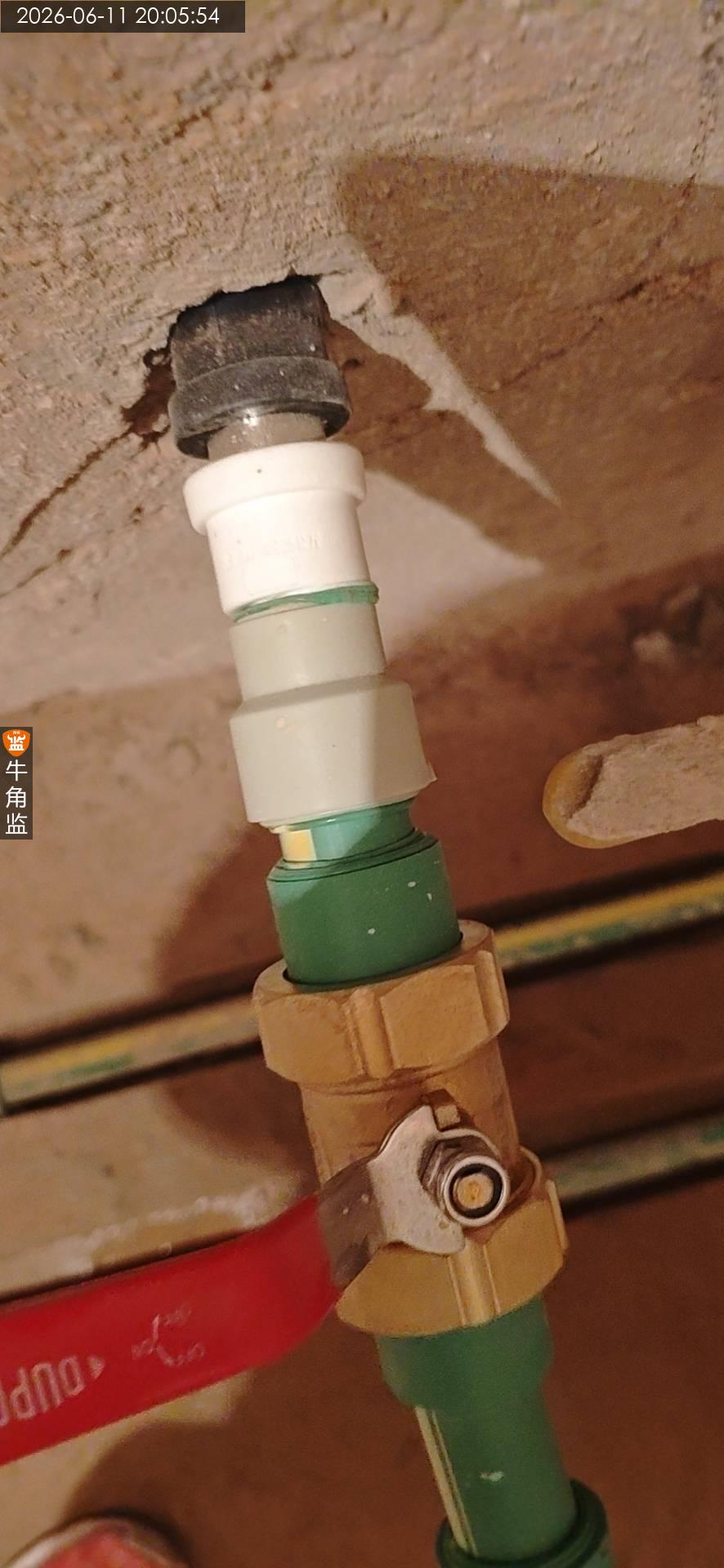

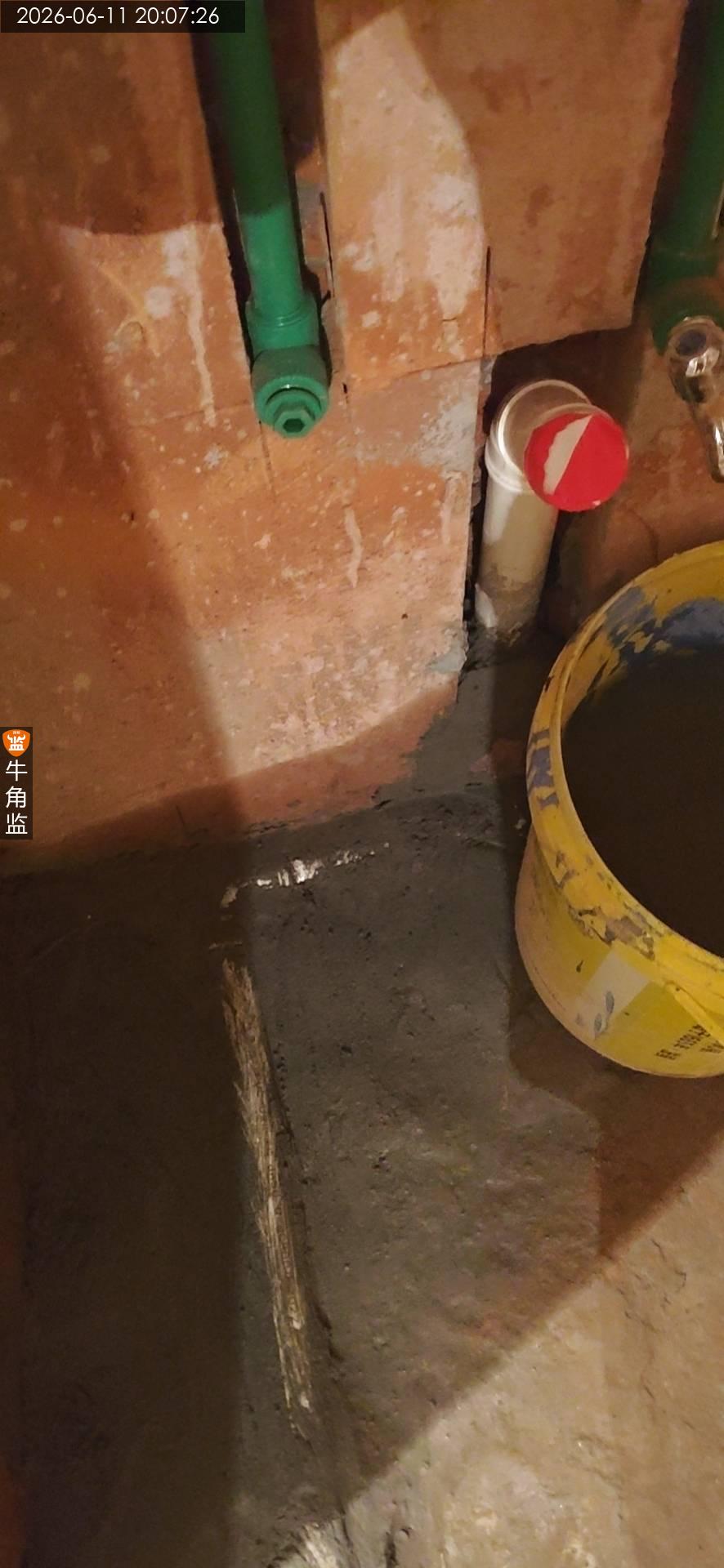

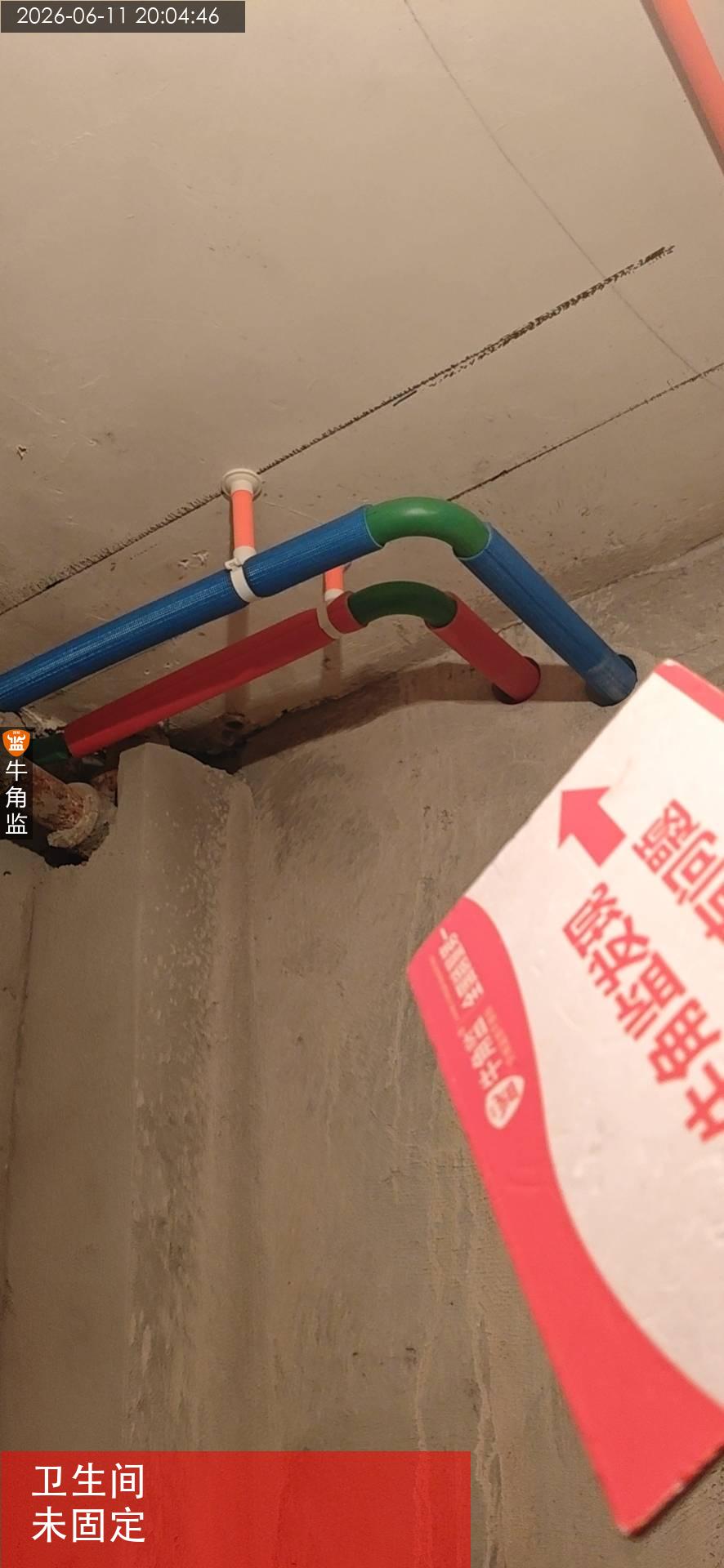

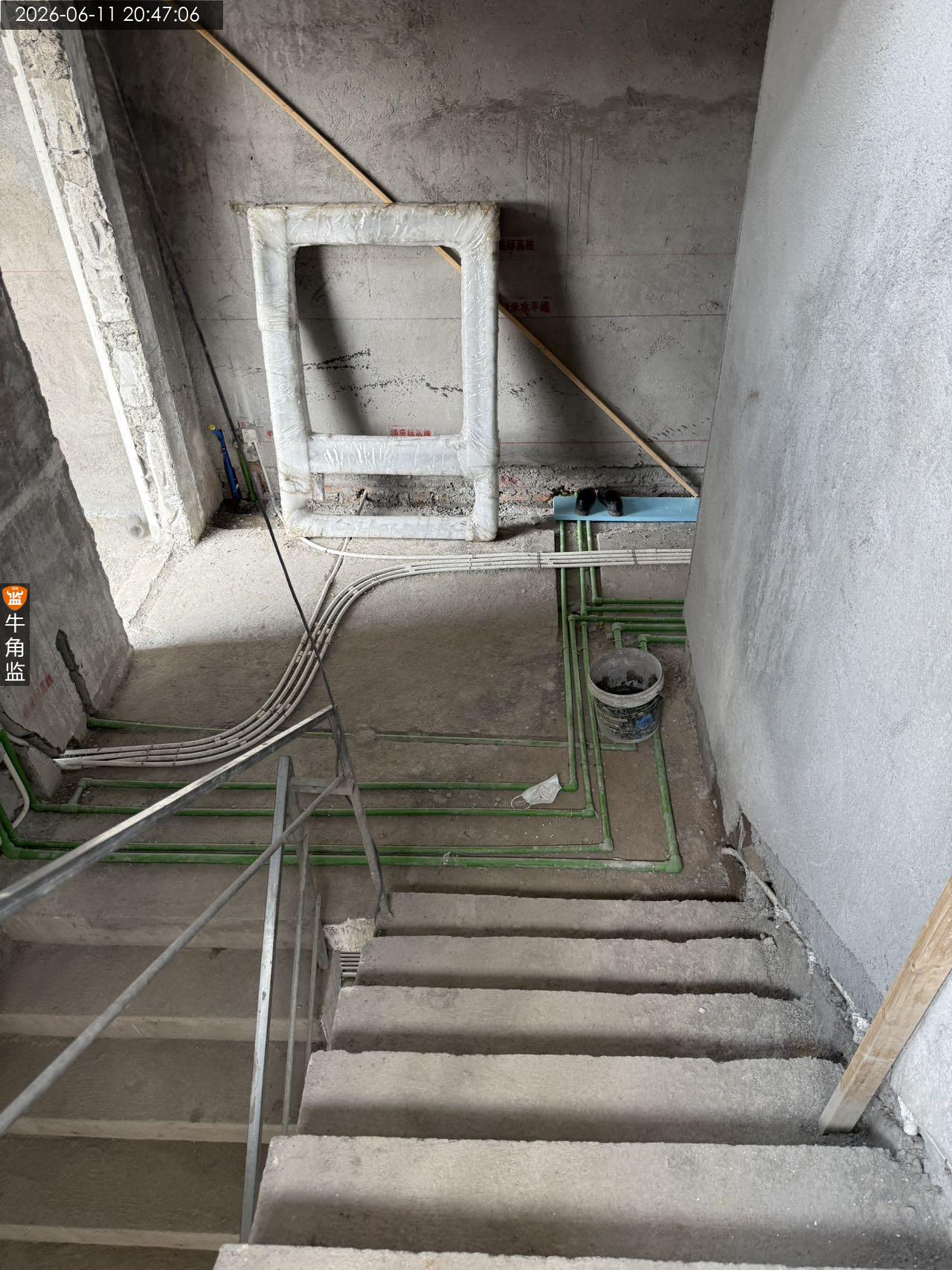

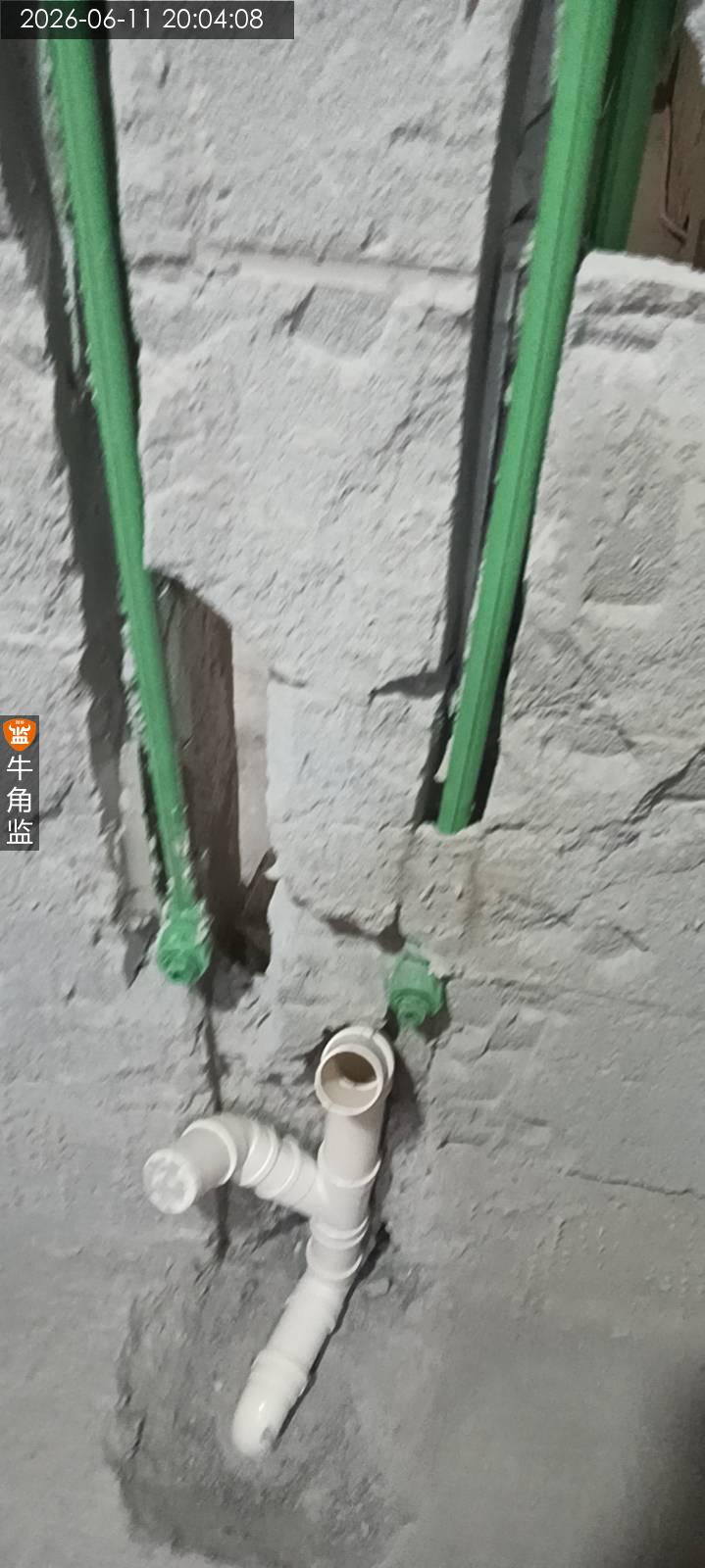

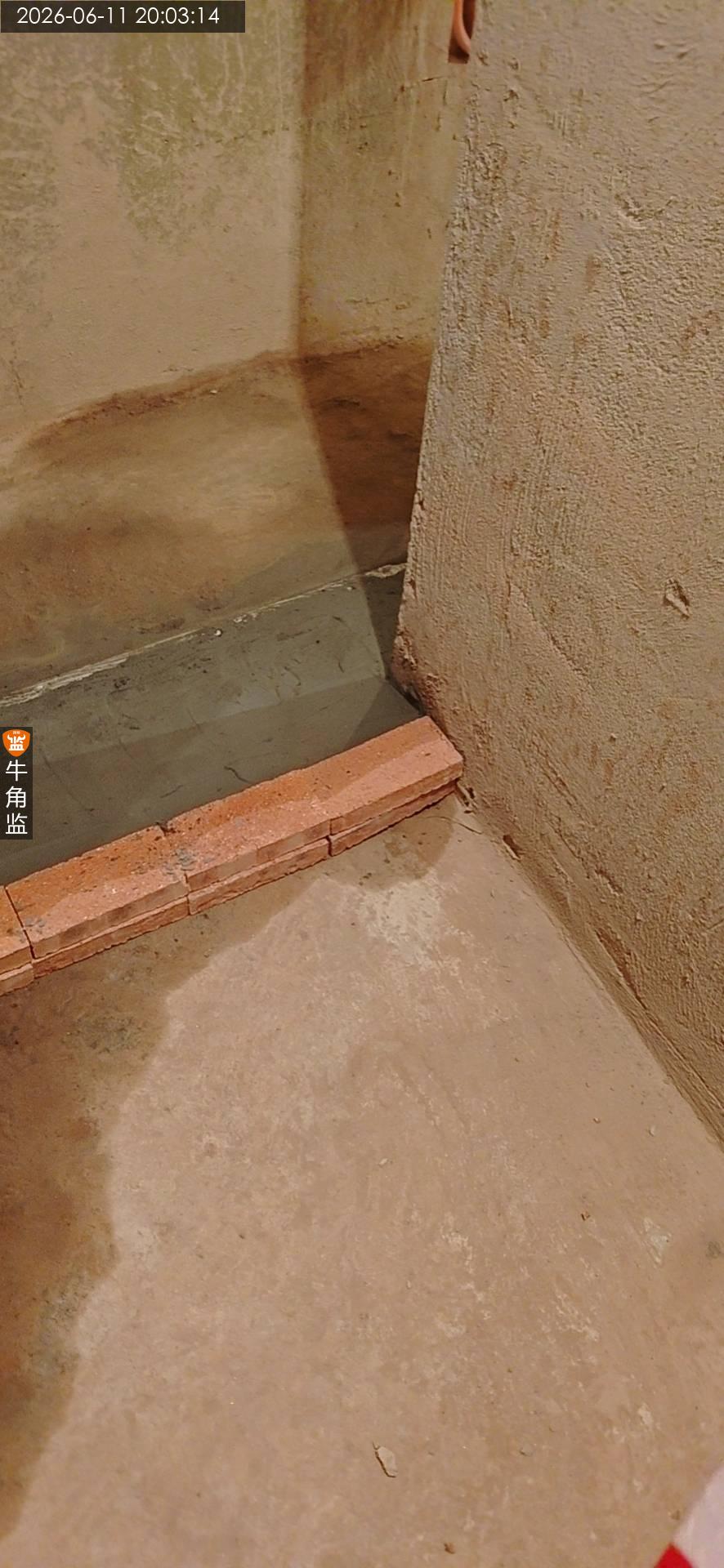

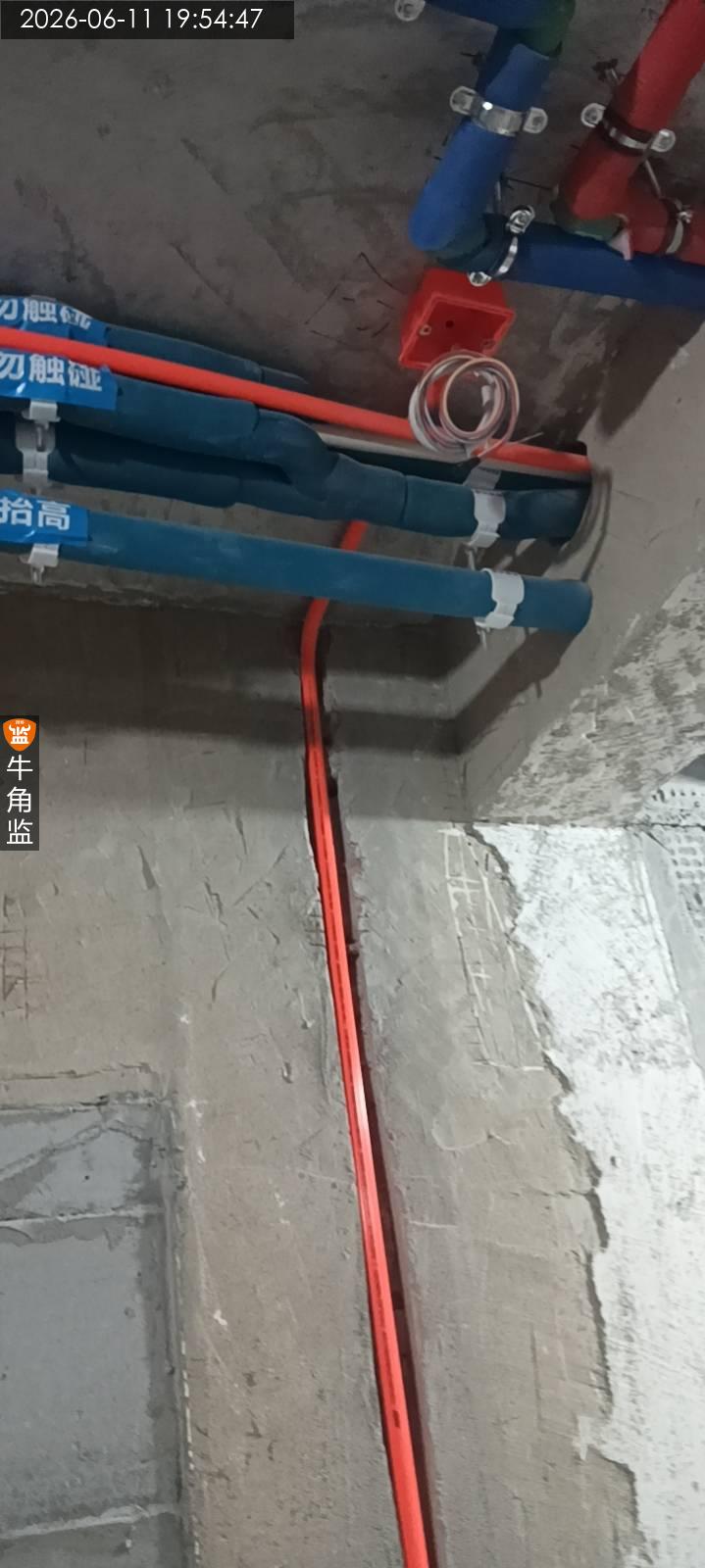

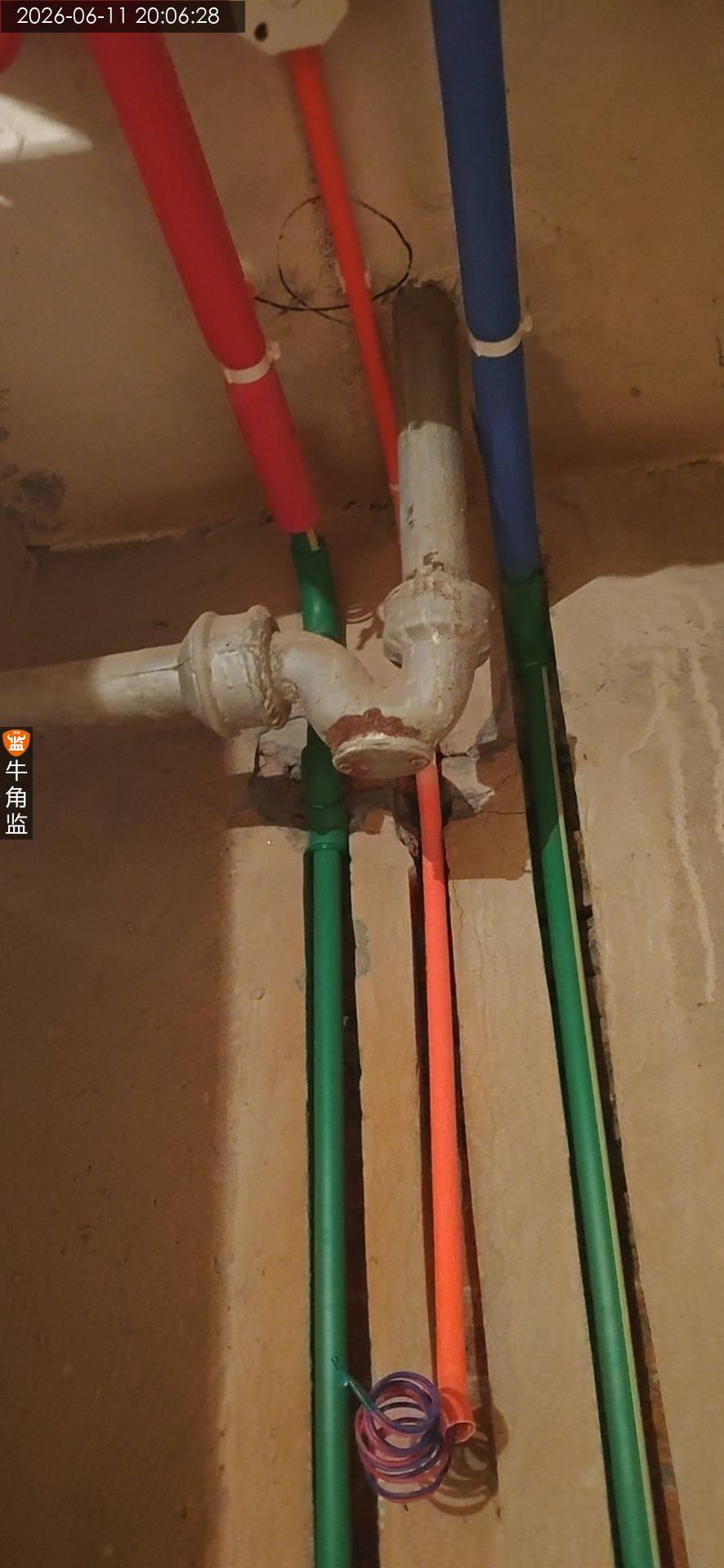

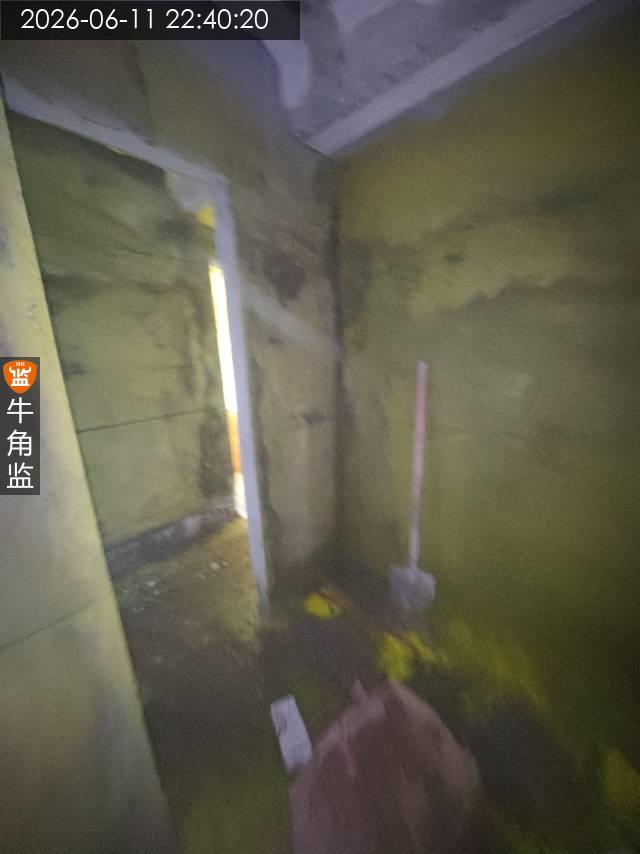

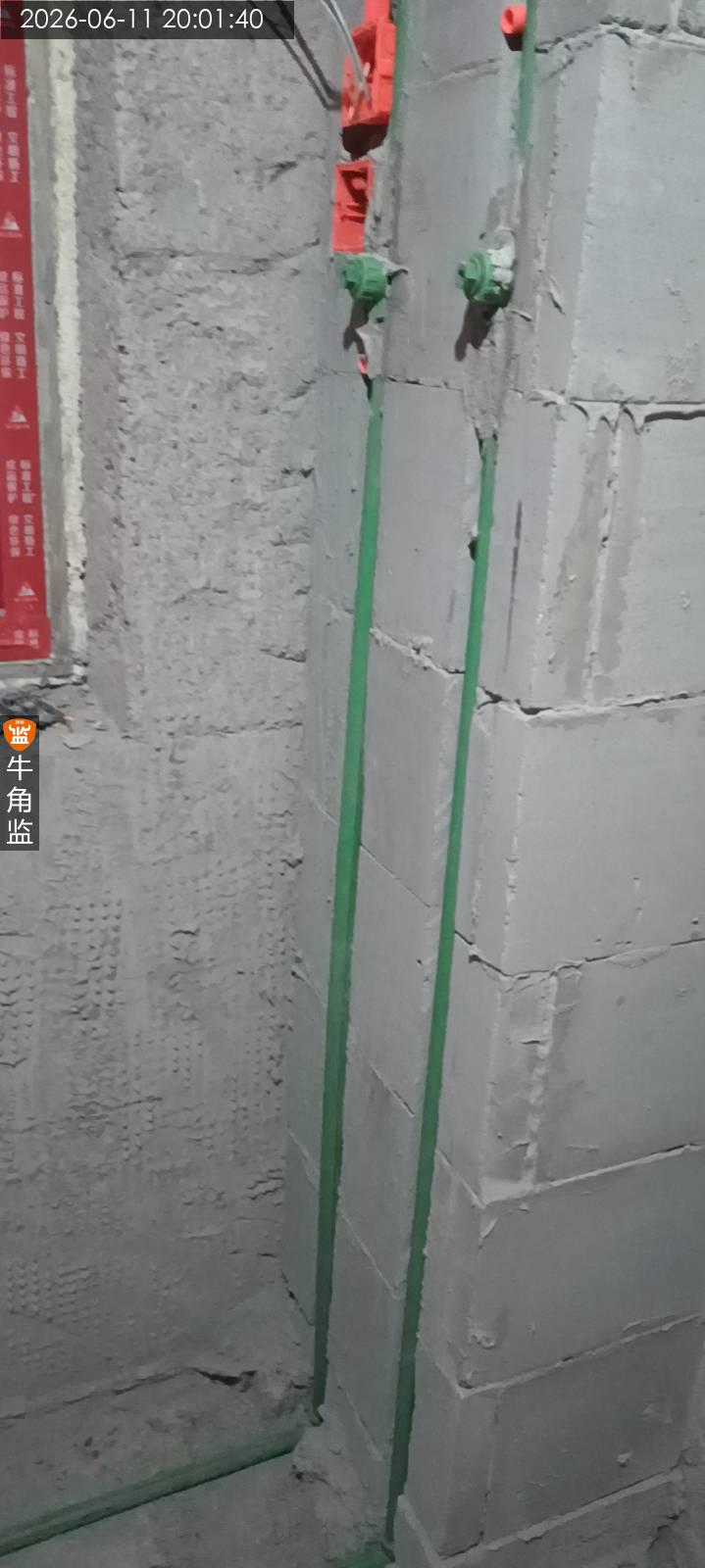

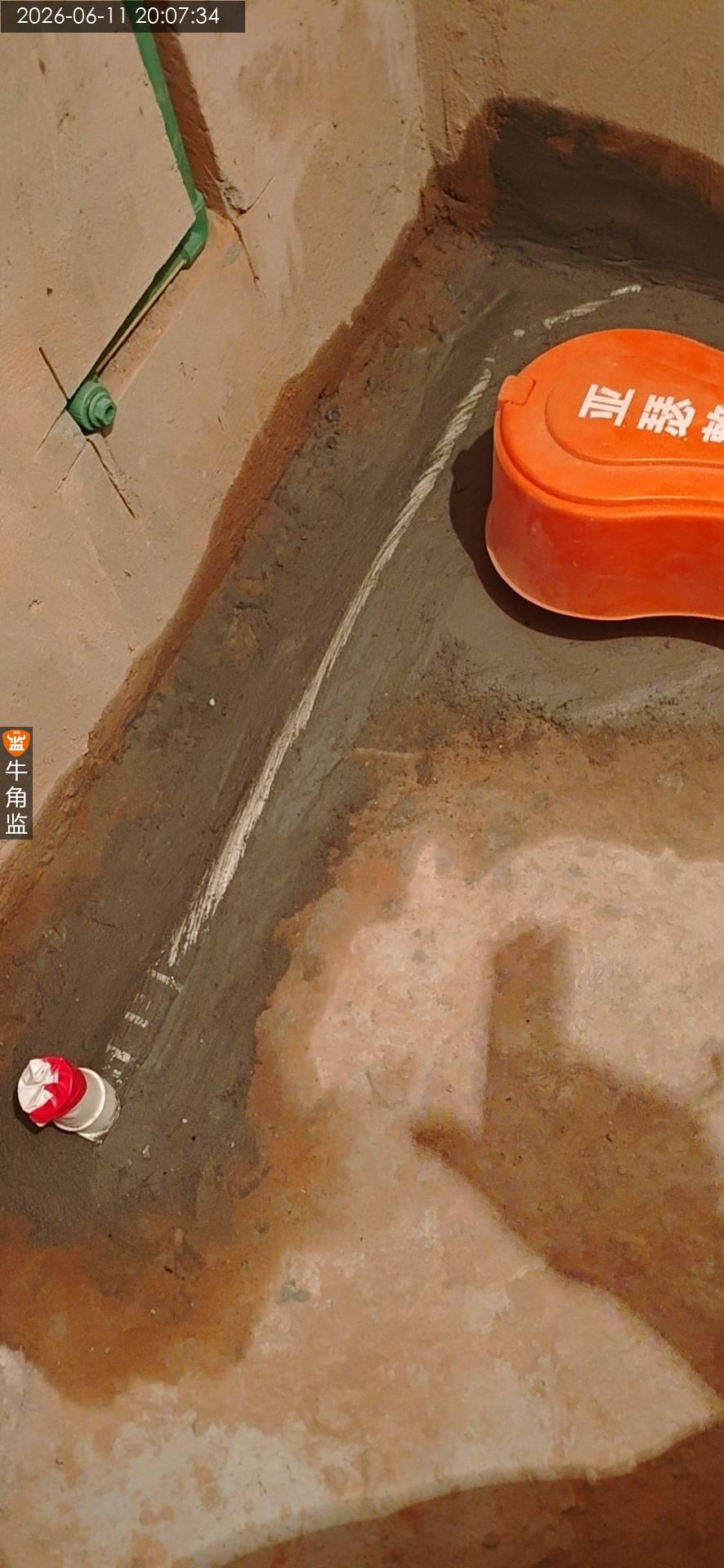

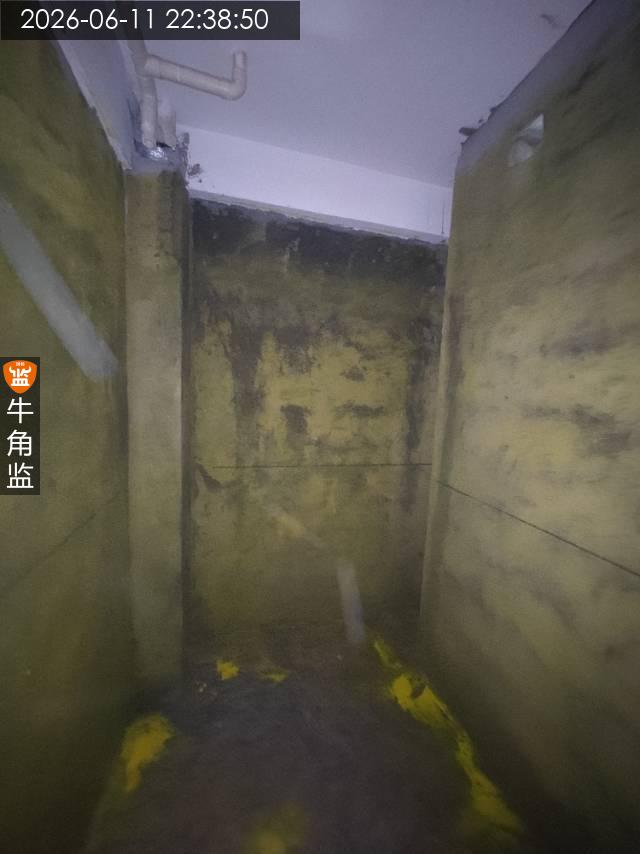

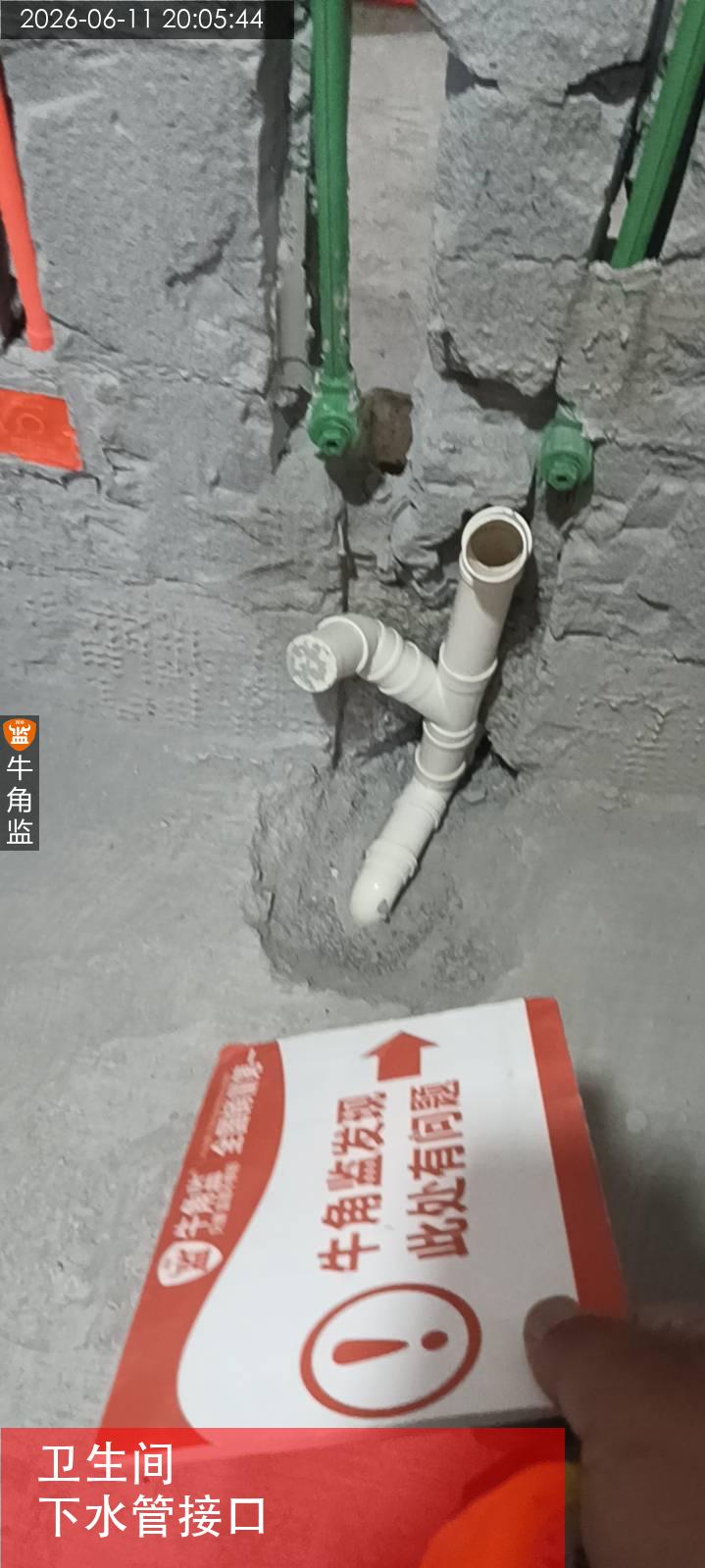

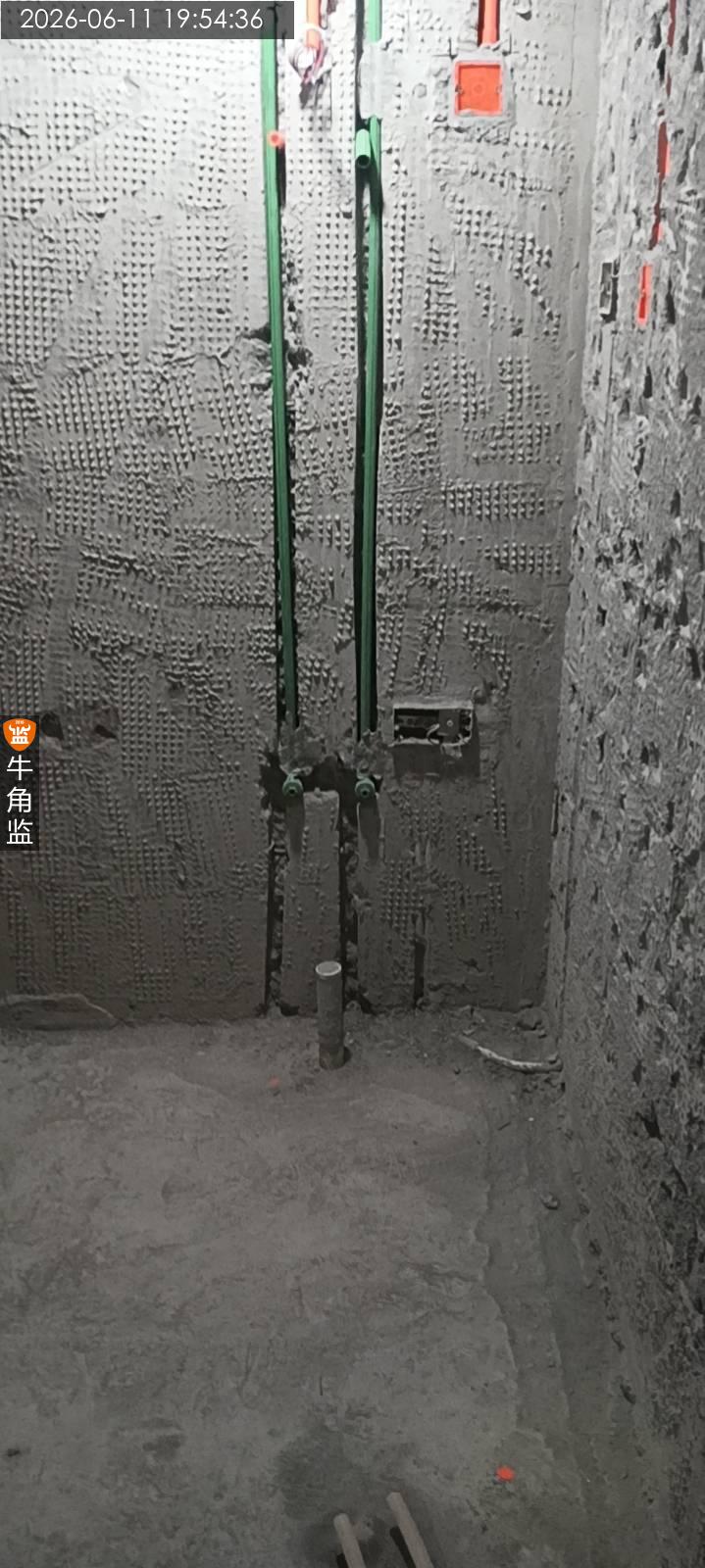

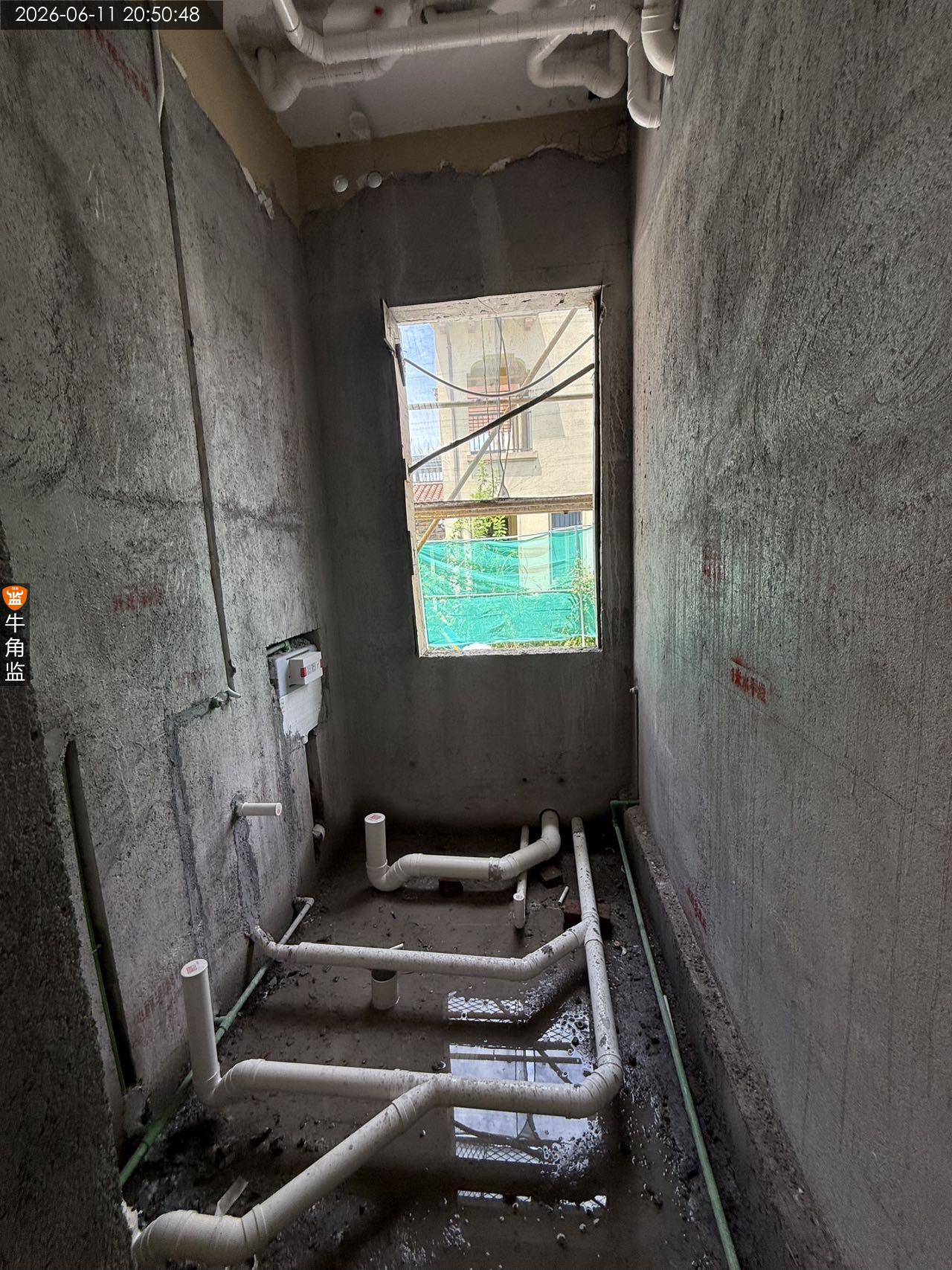

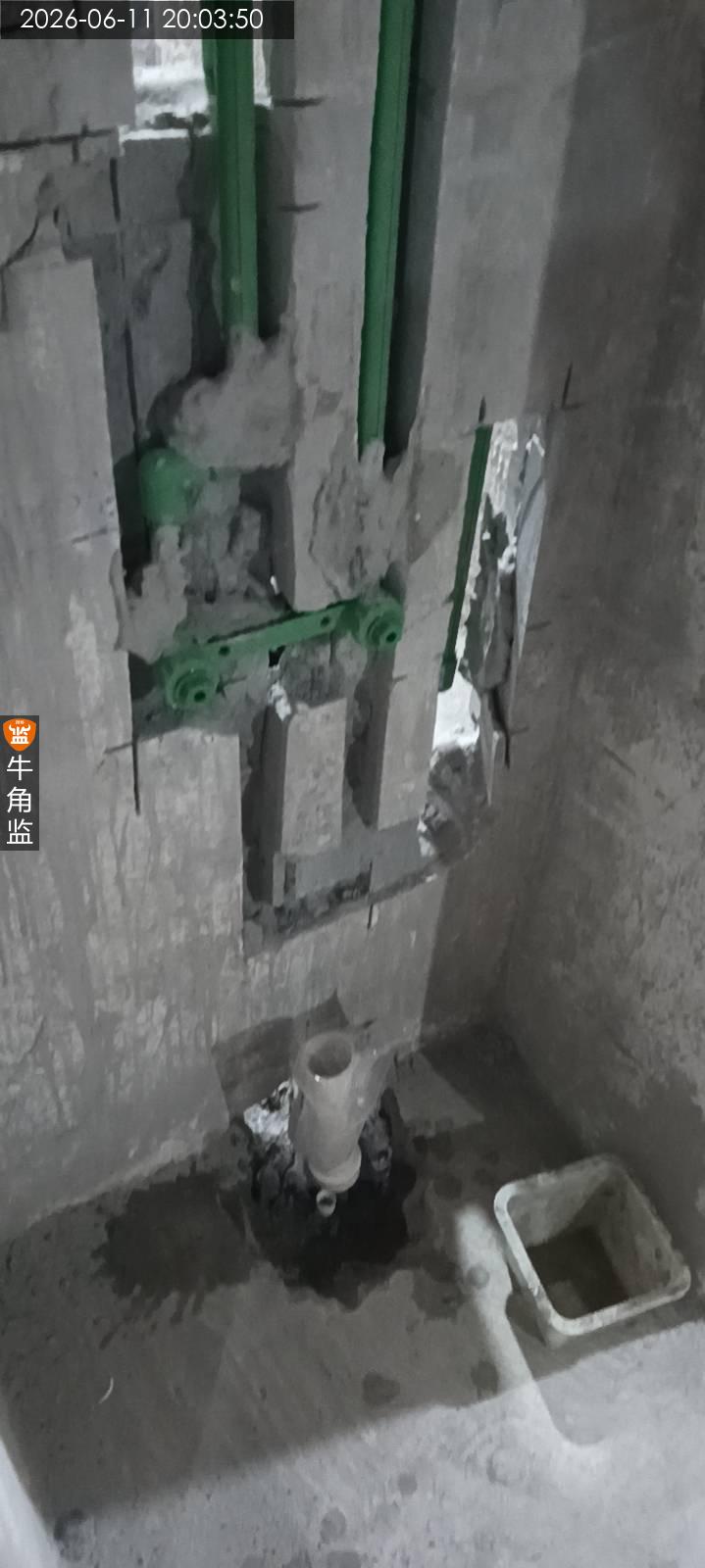

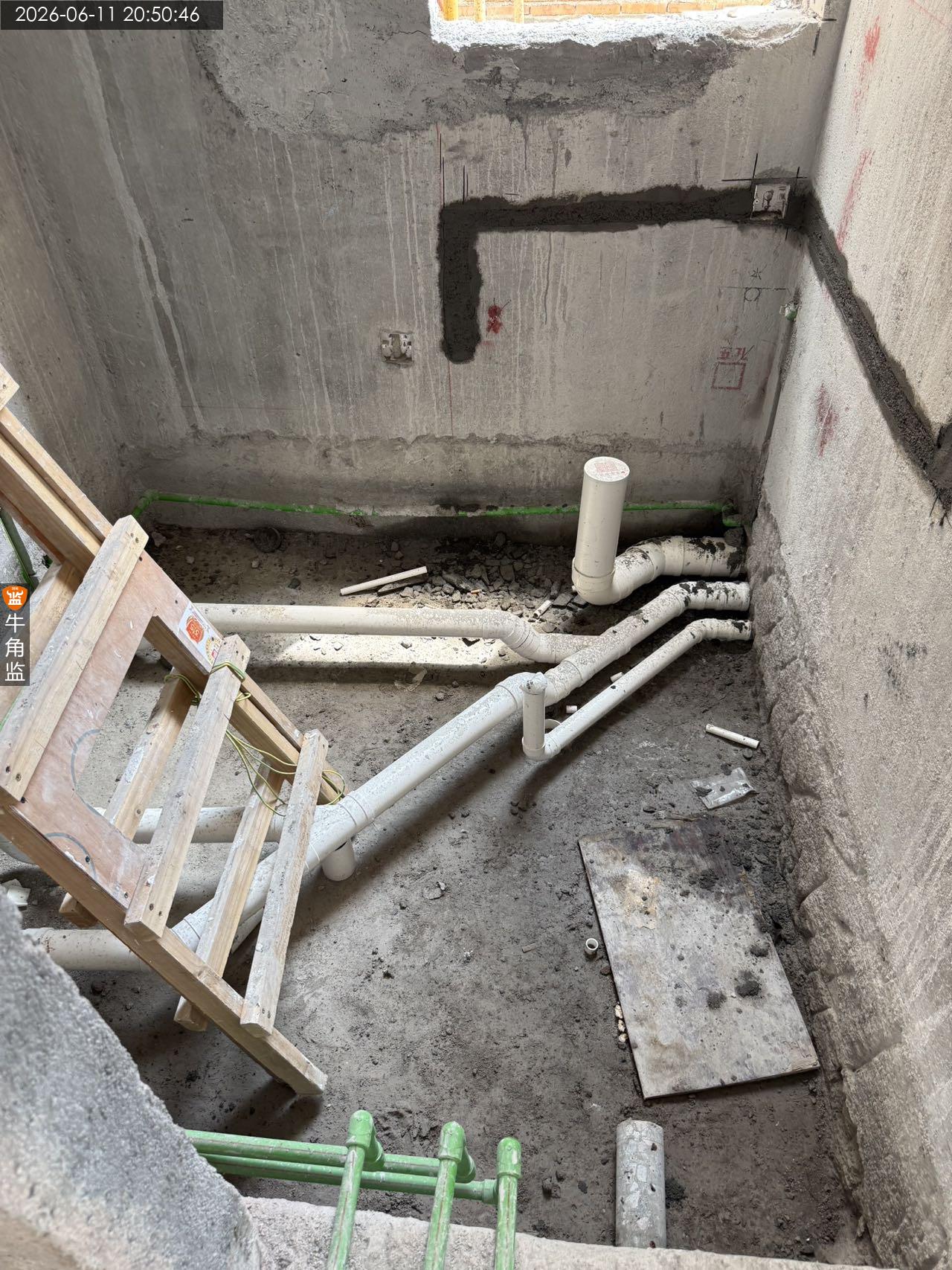

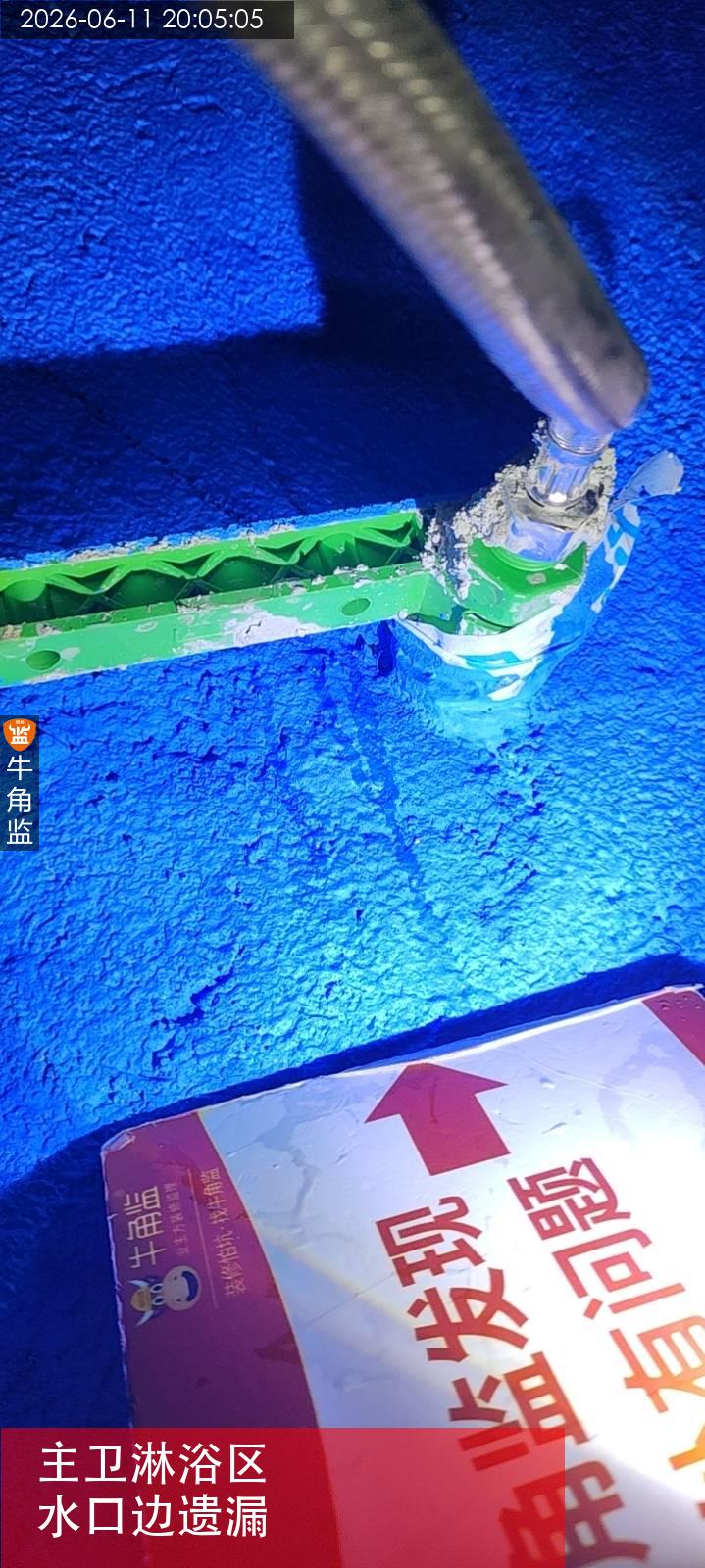

4、卫生间旧水路未拆除干净,沉箱旧防水未清理干净。安排师傅继续拆除干净。

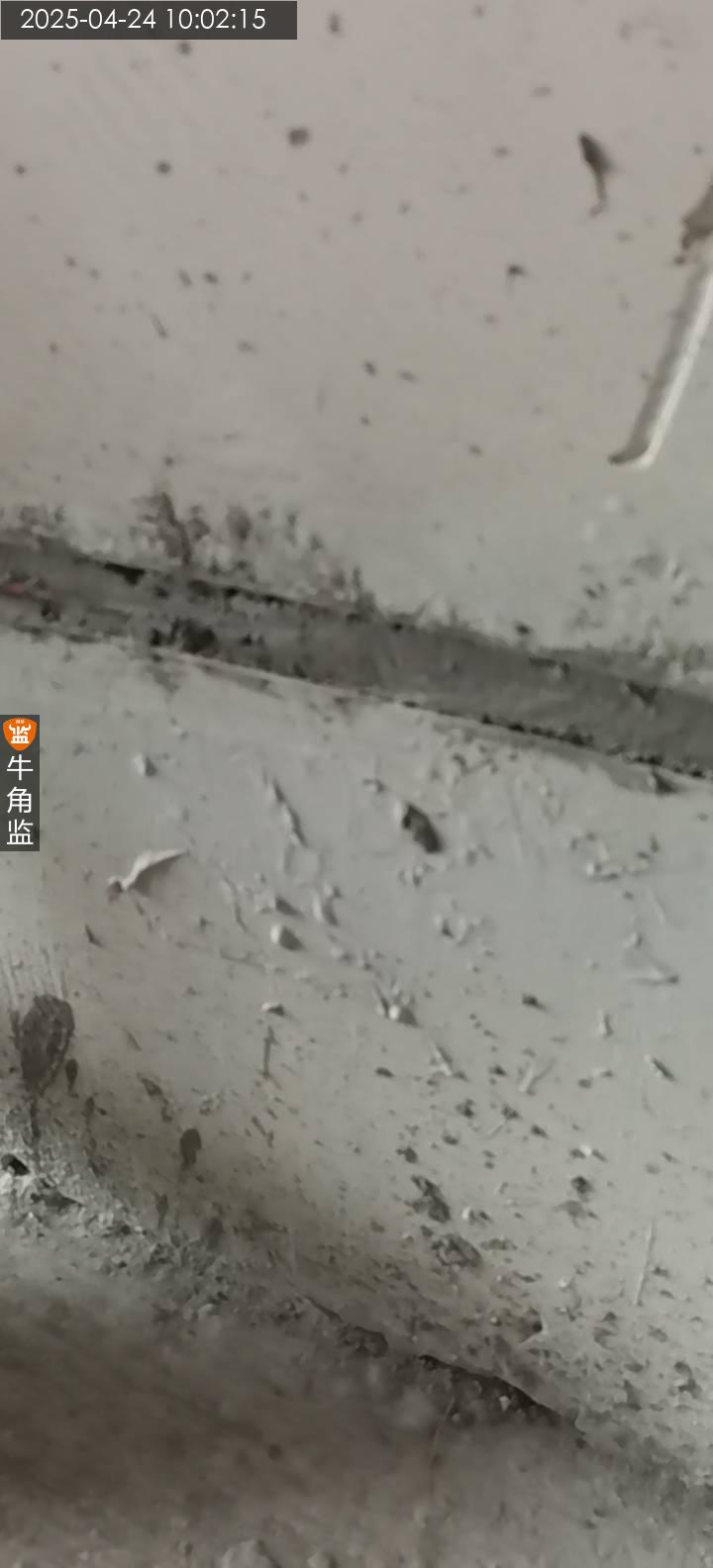

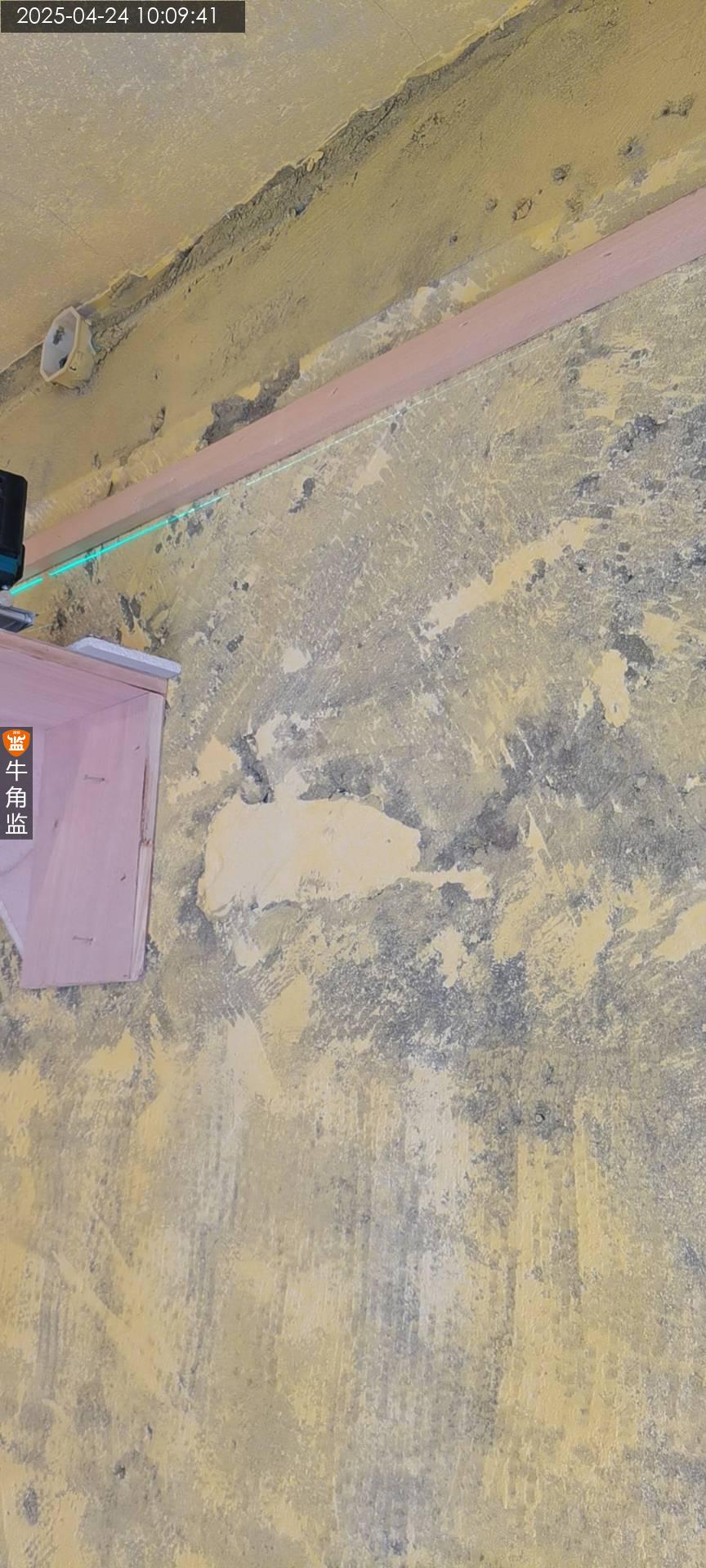

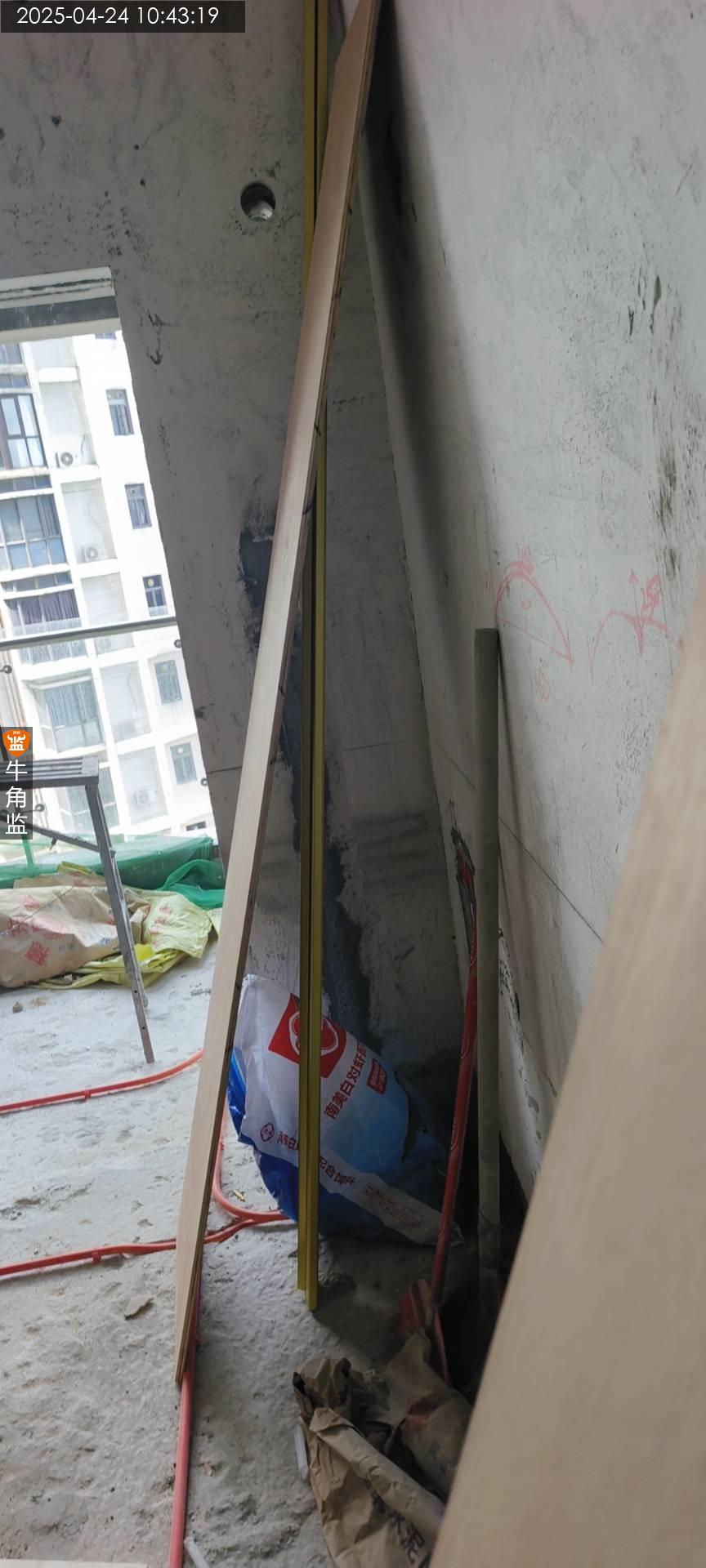

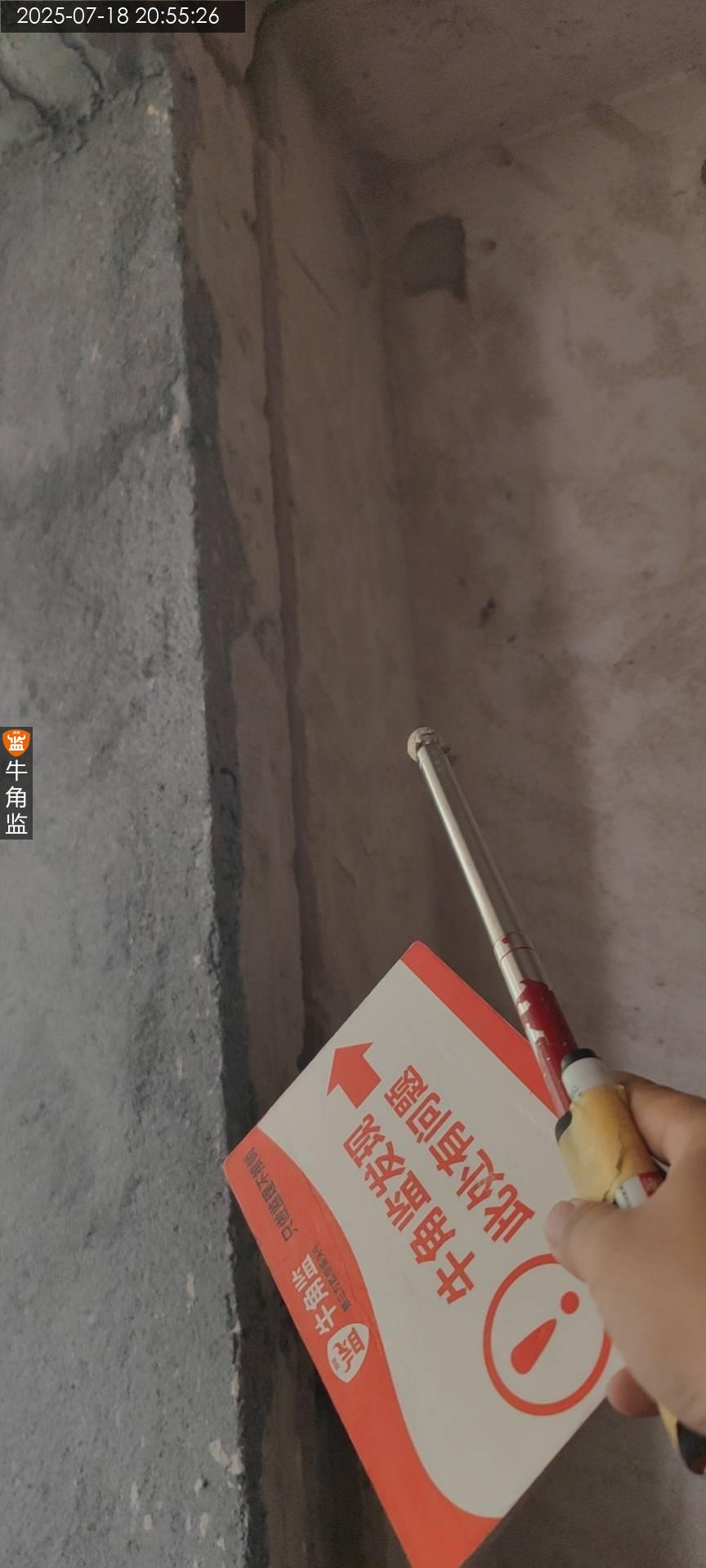

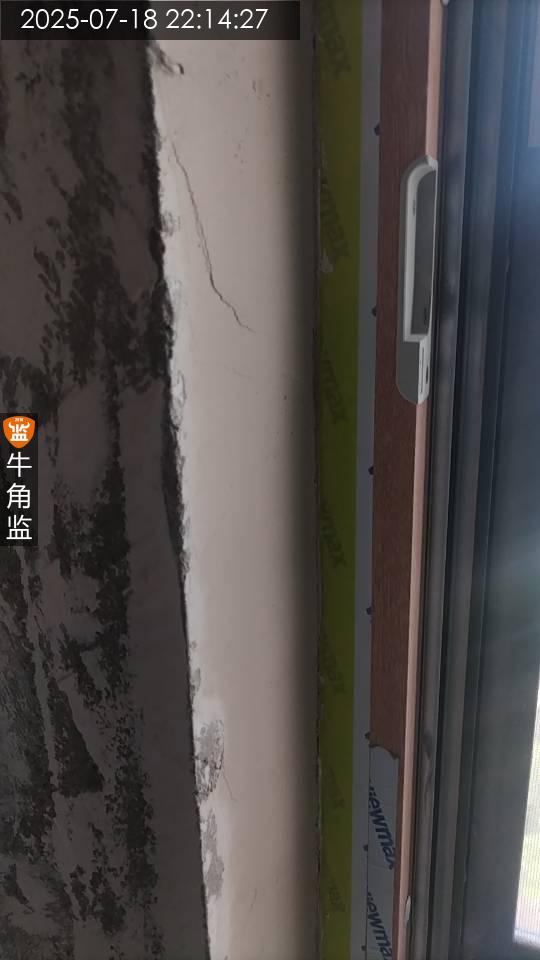

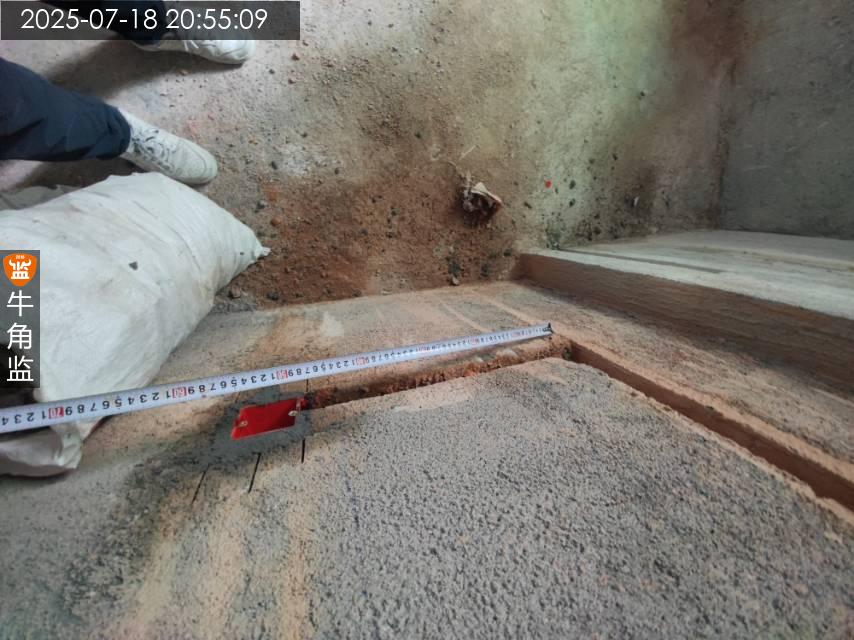

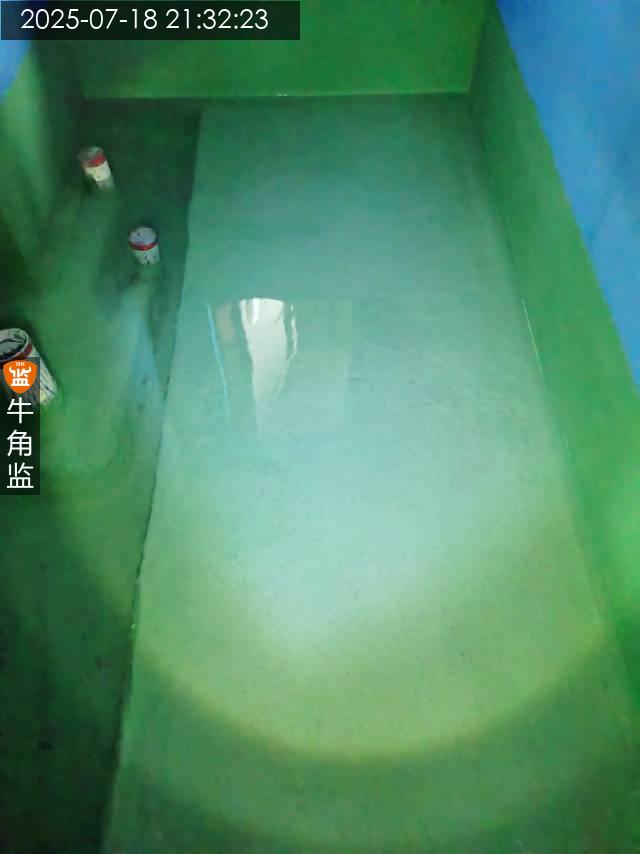

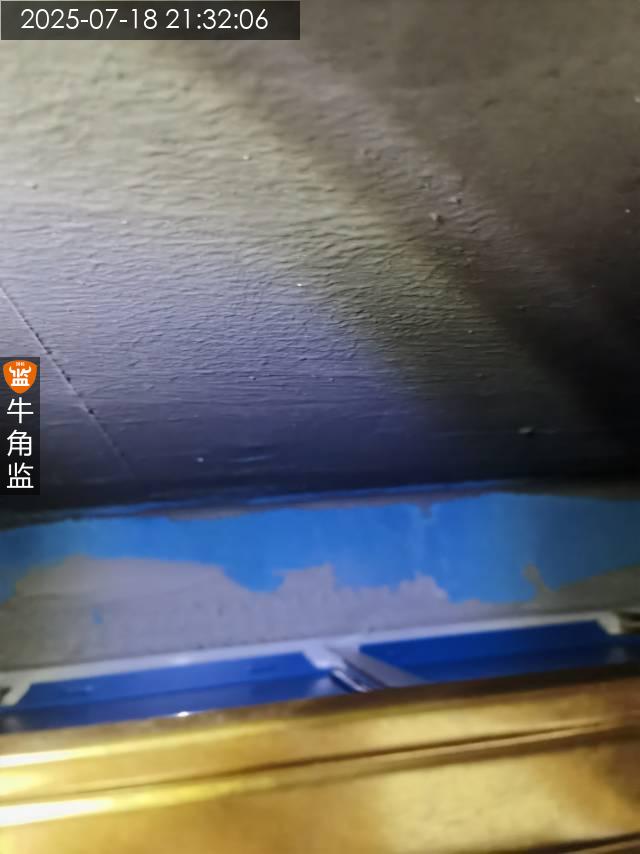

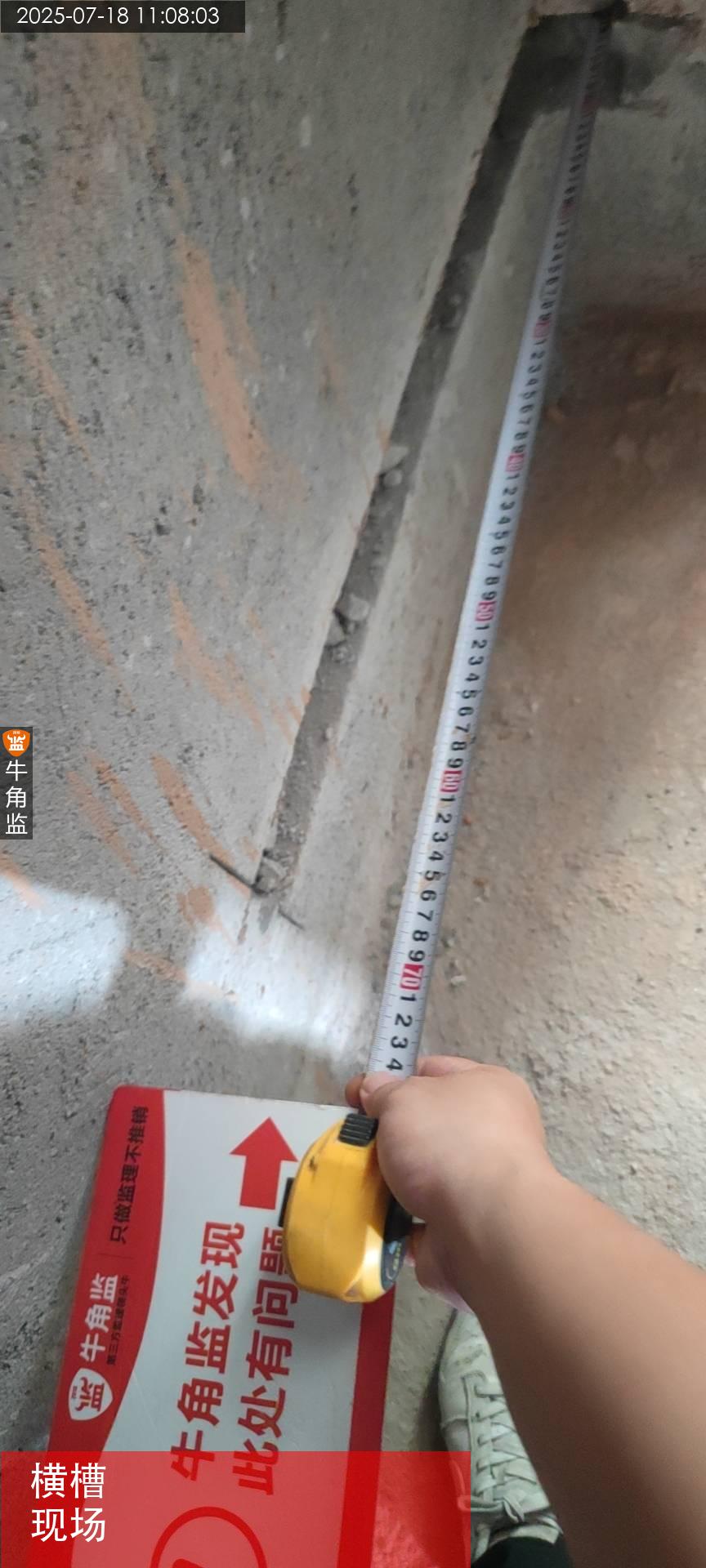

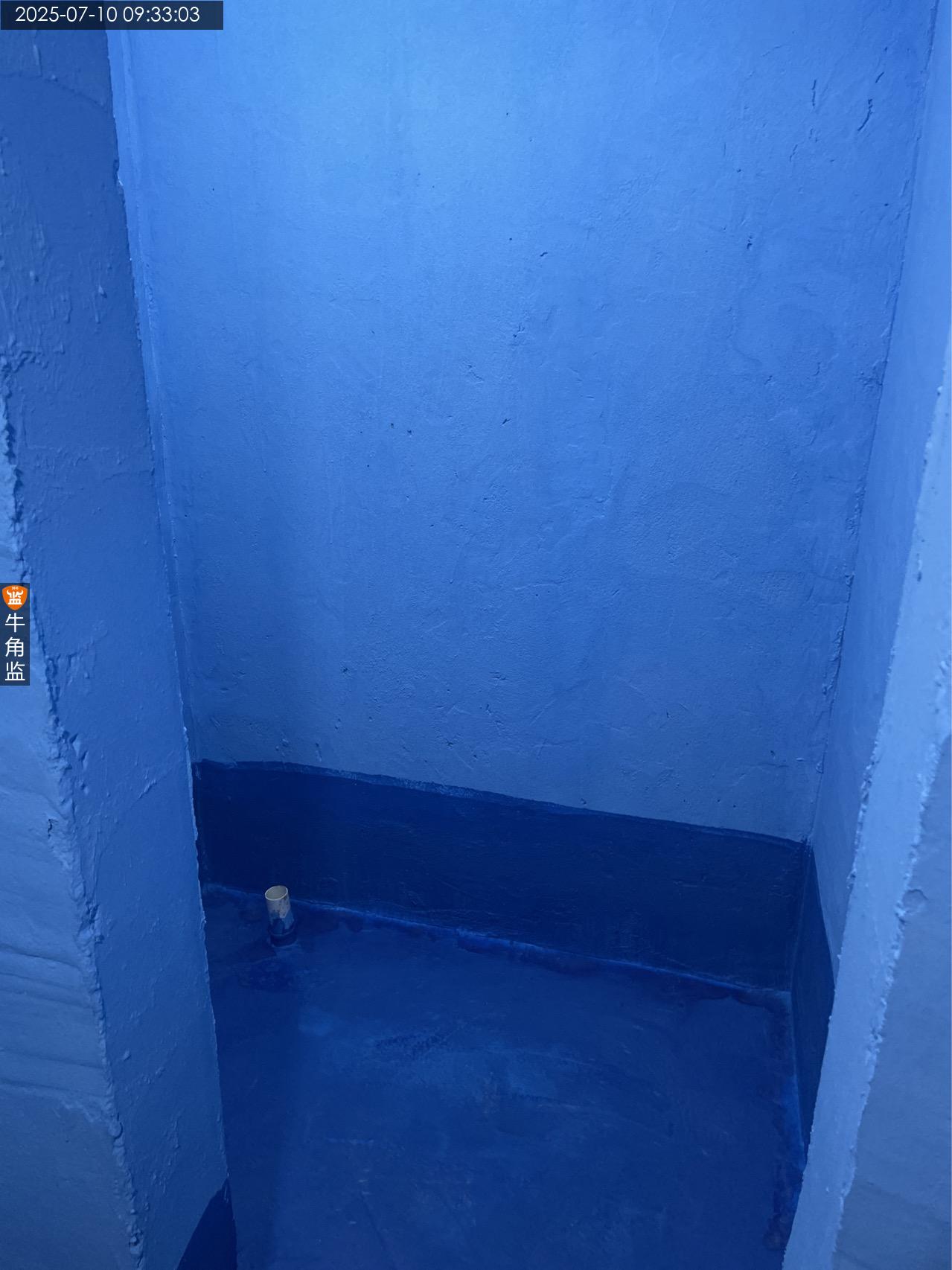

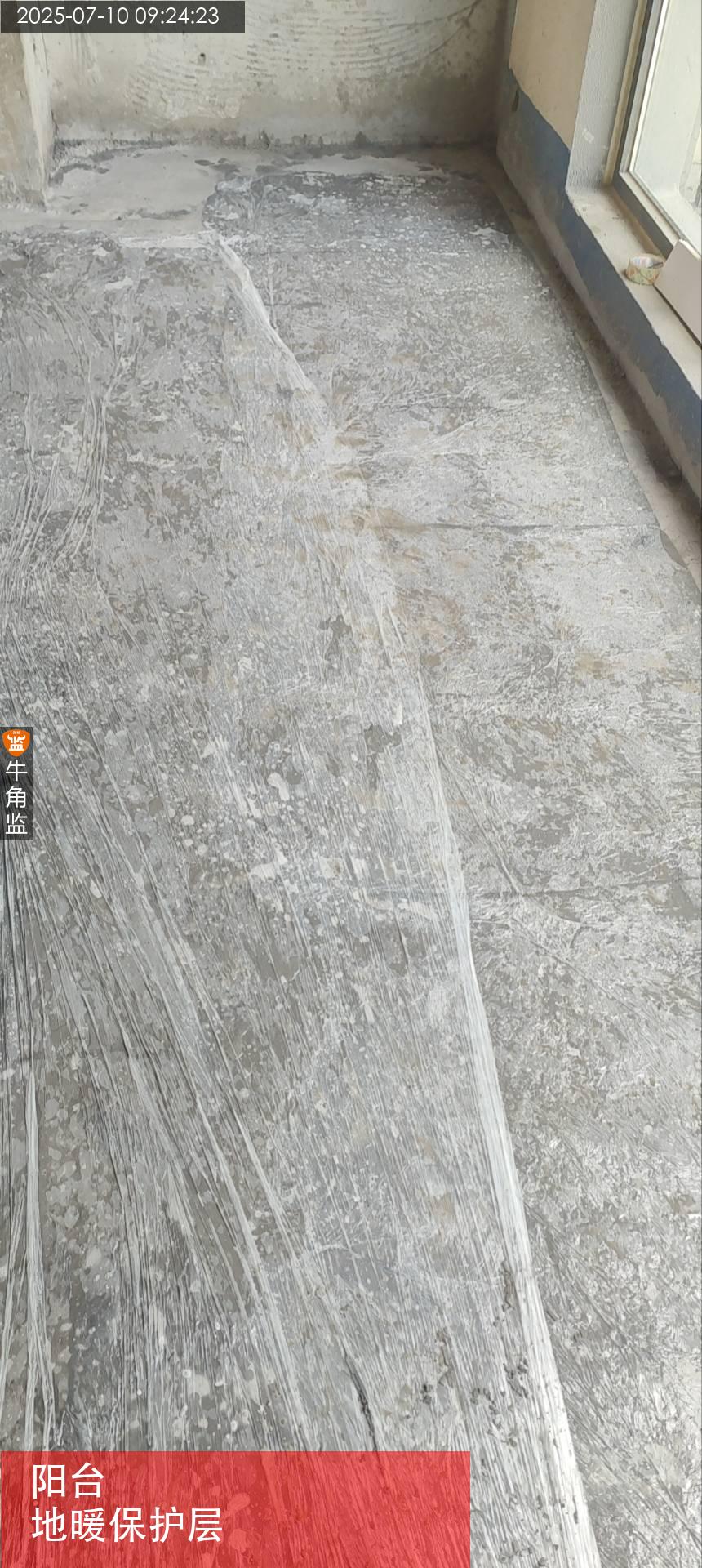

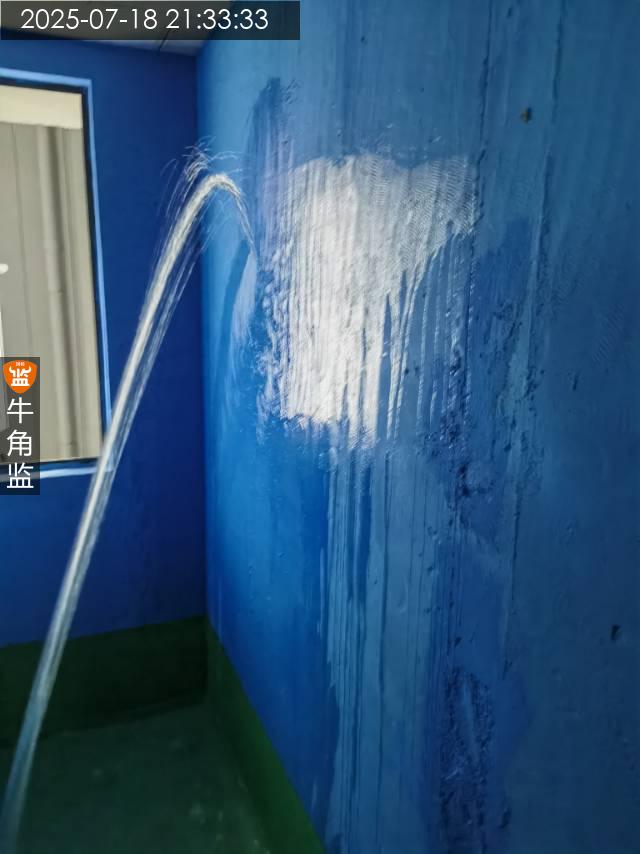

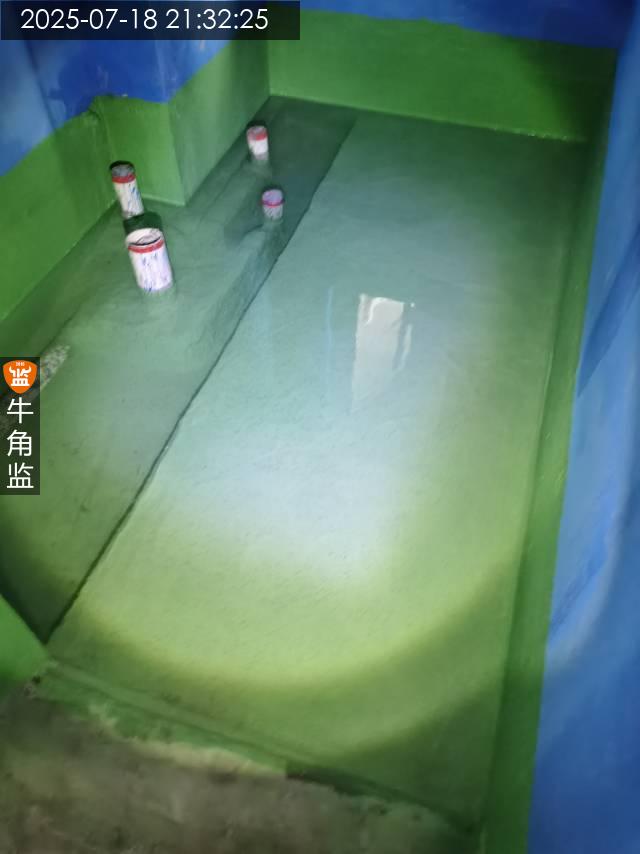

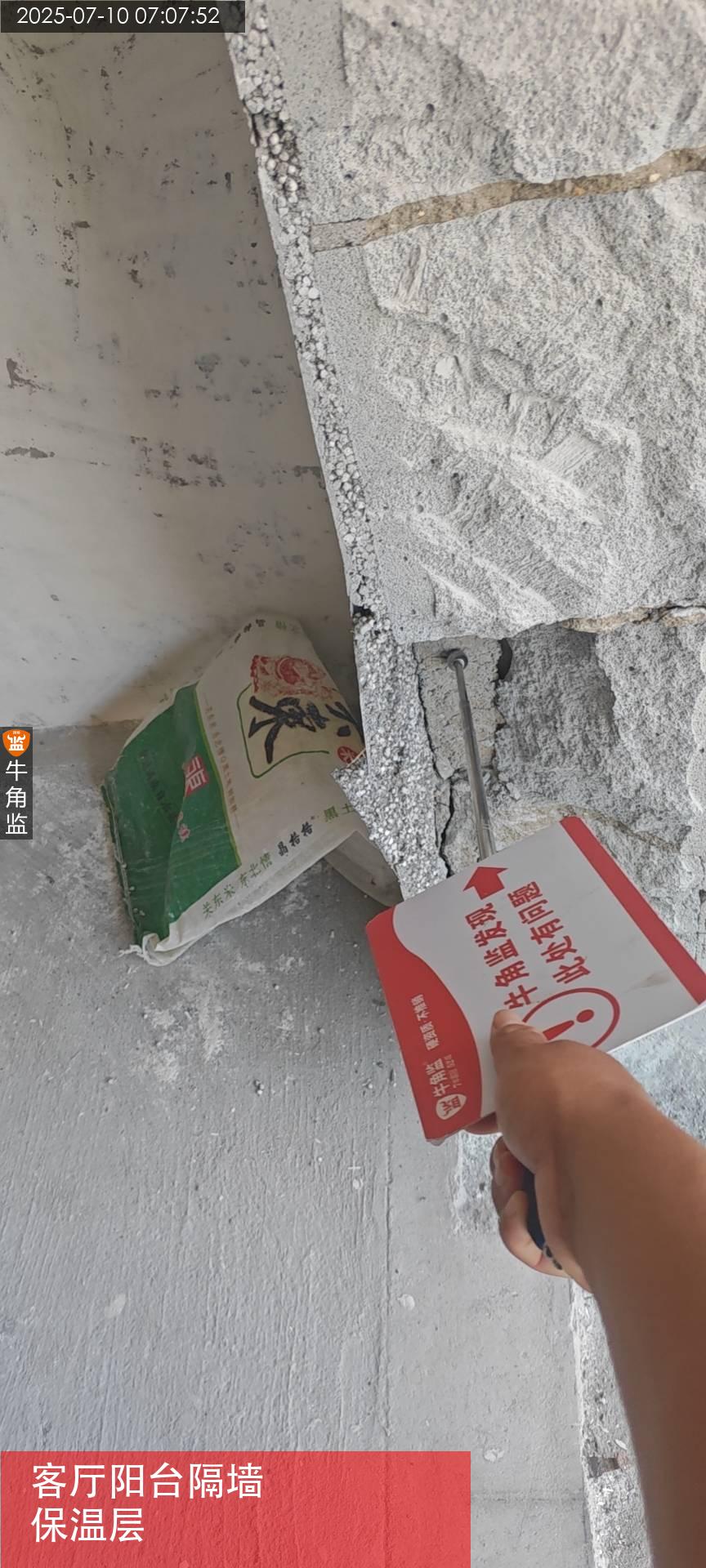

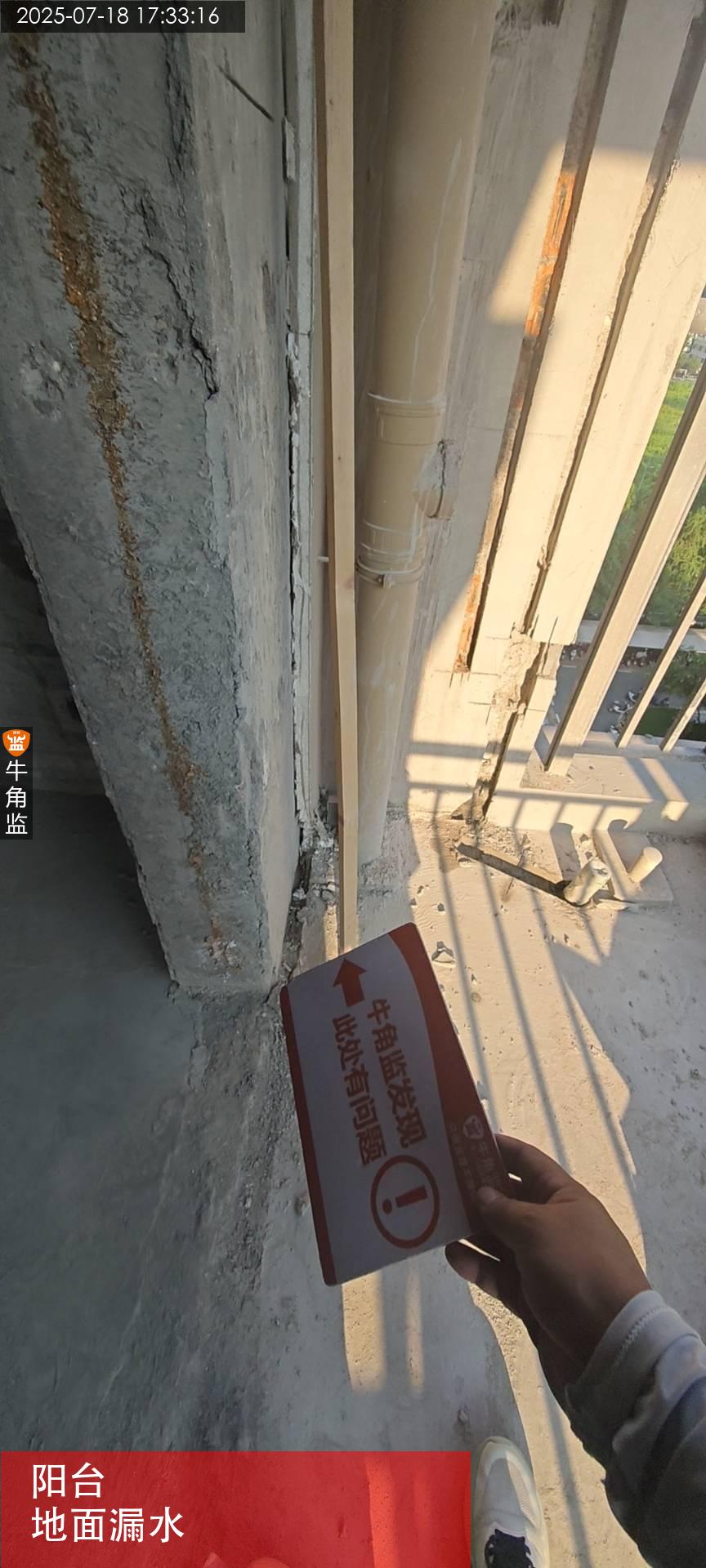

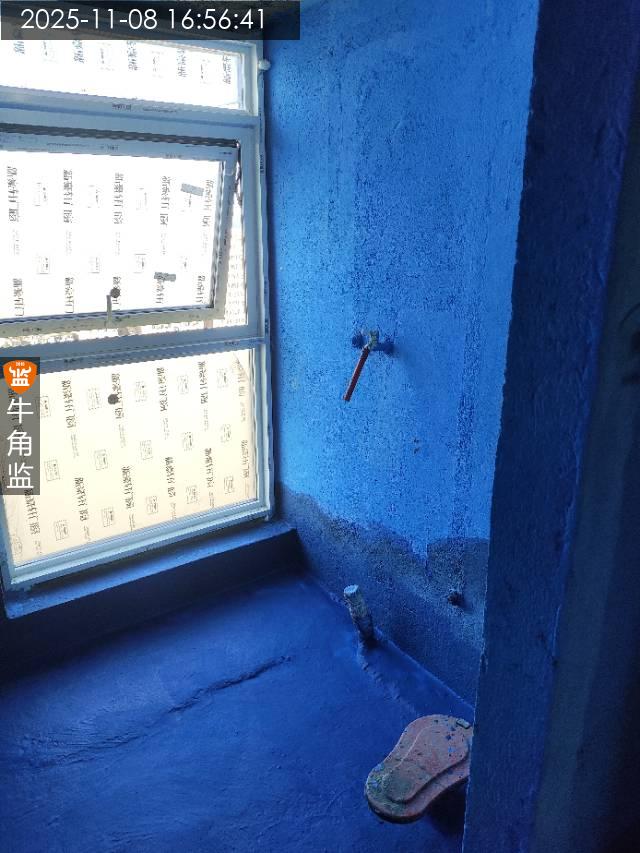

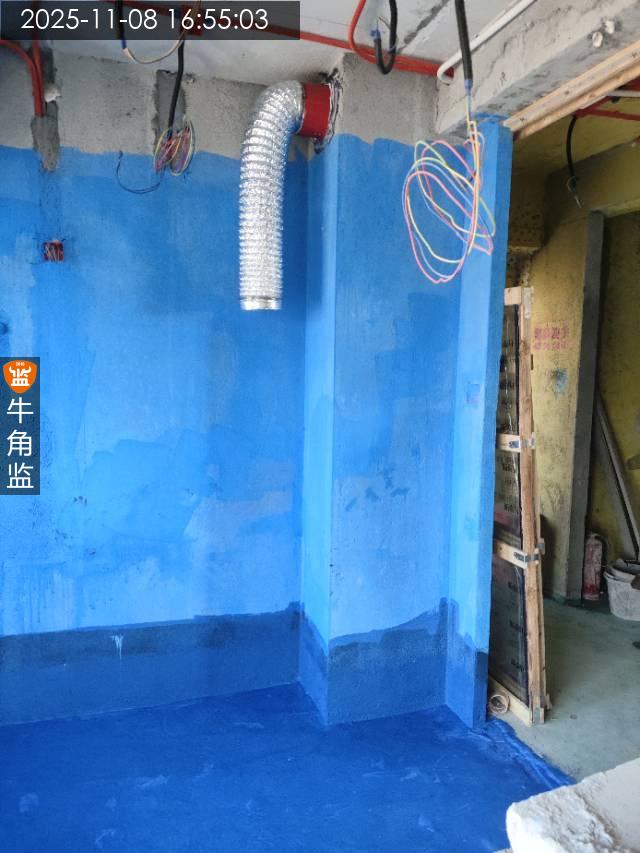

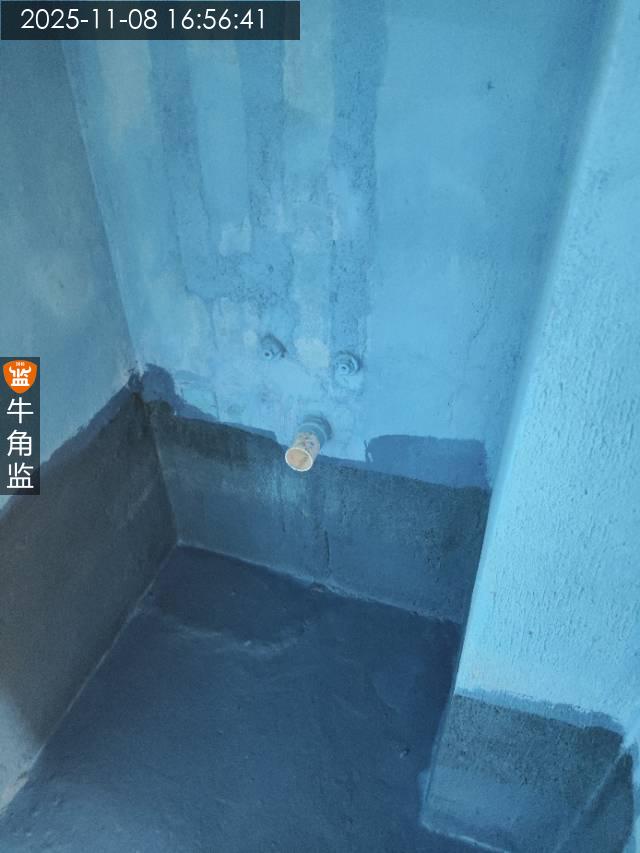

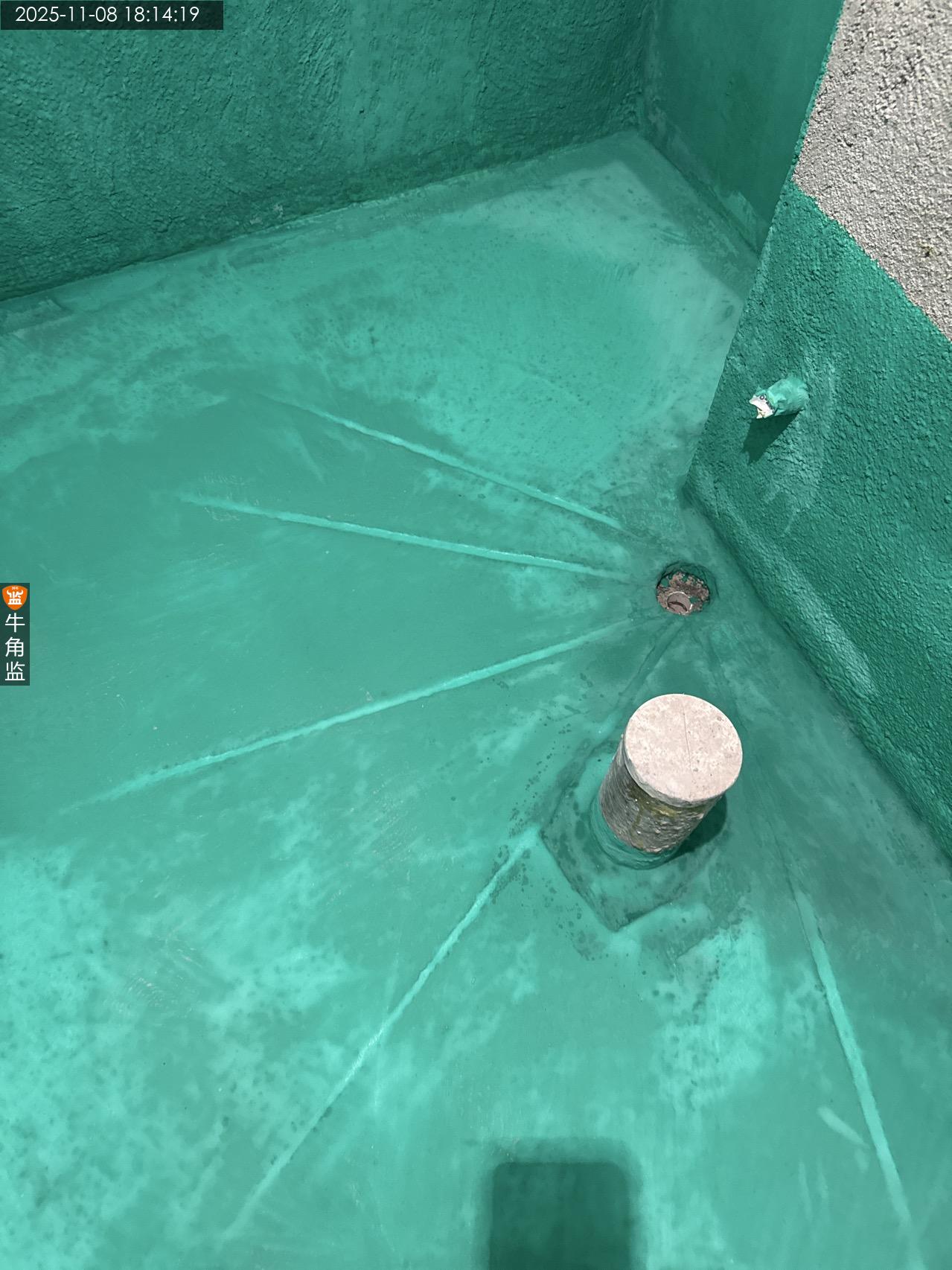

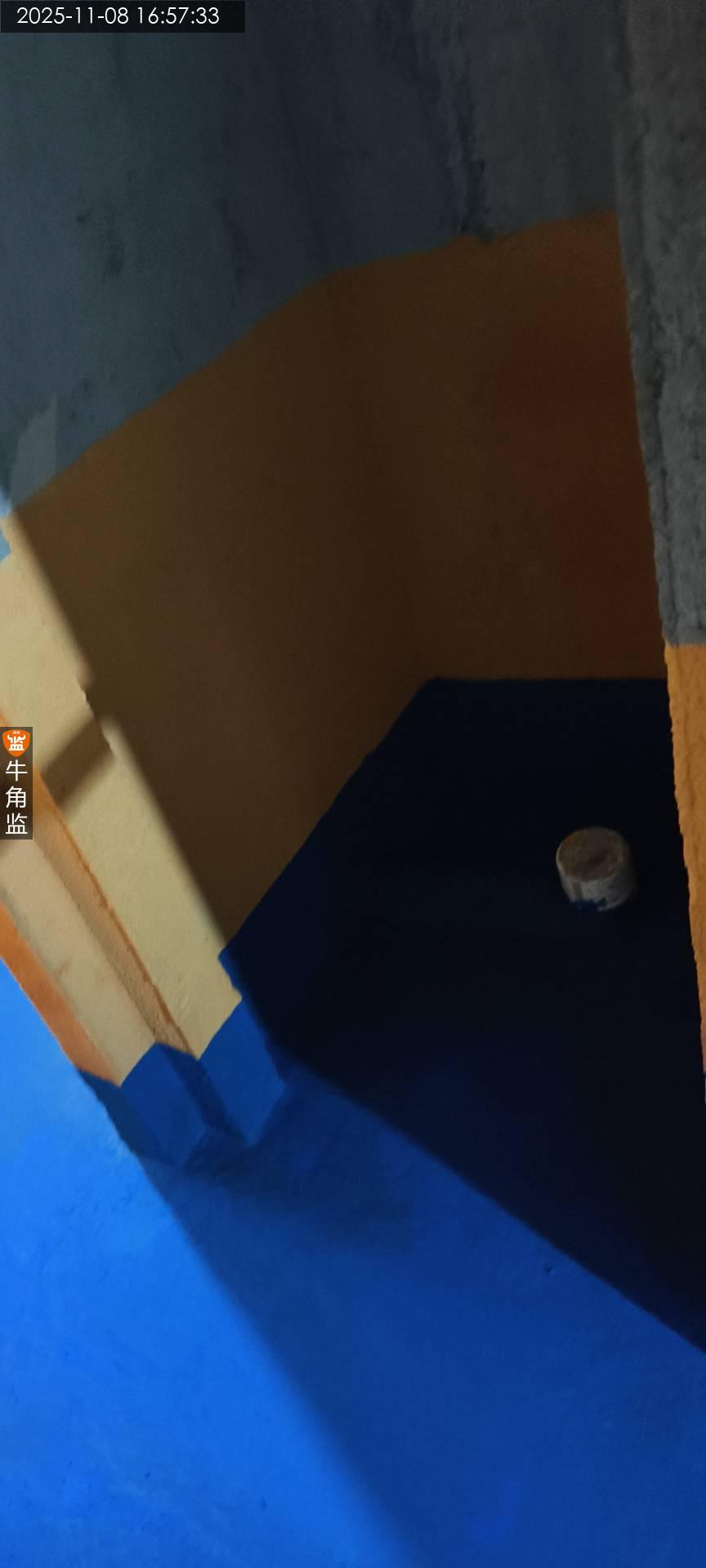

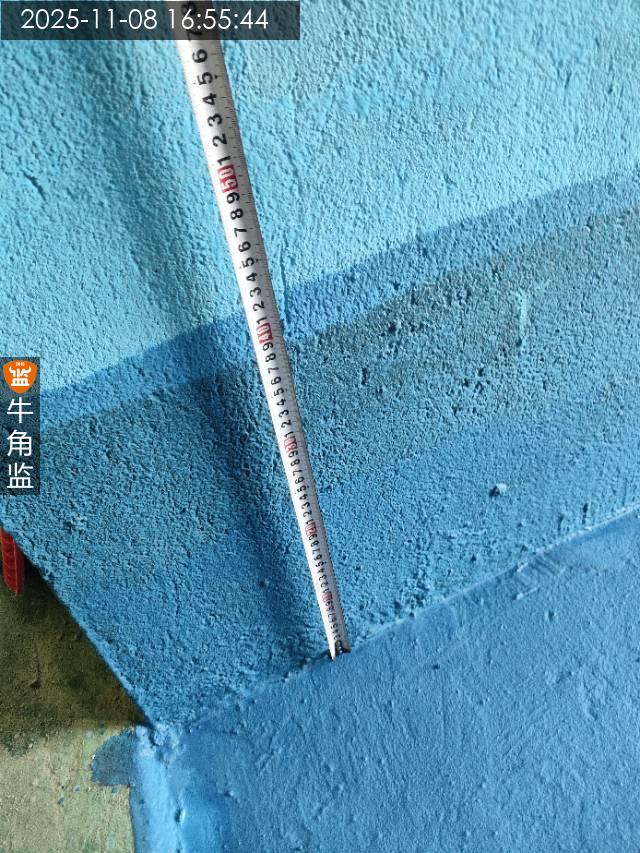

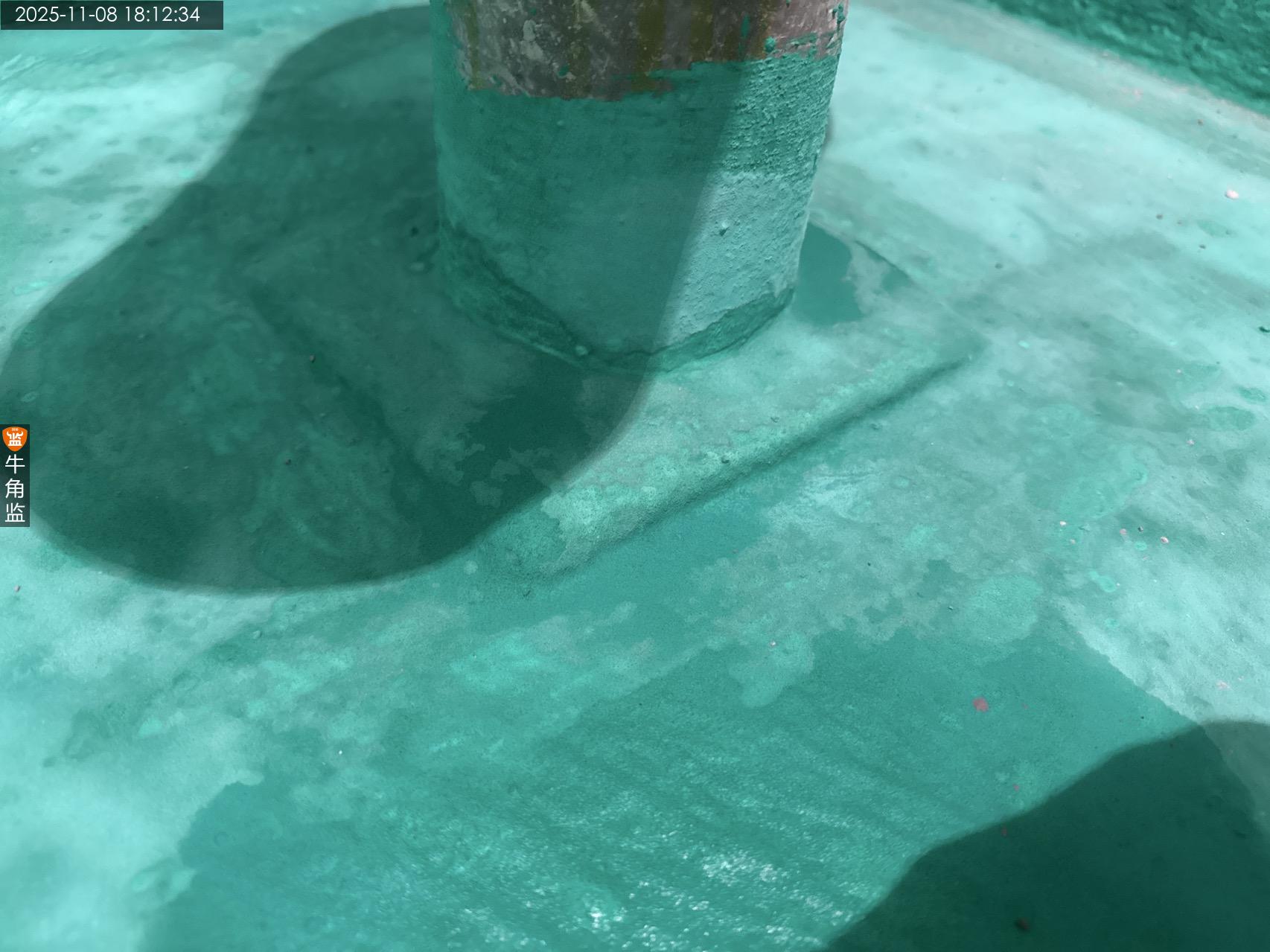

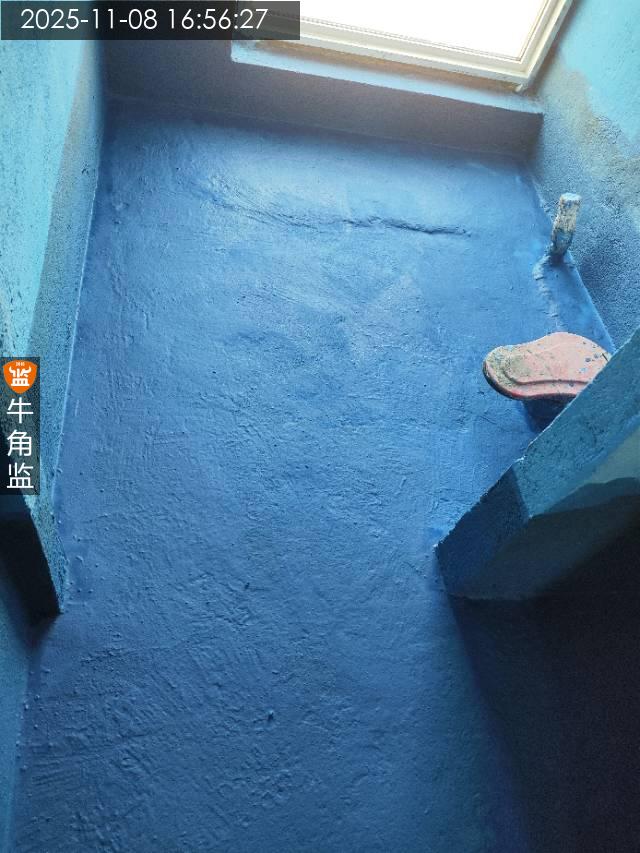

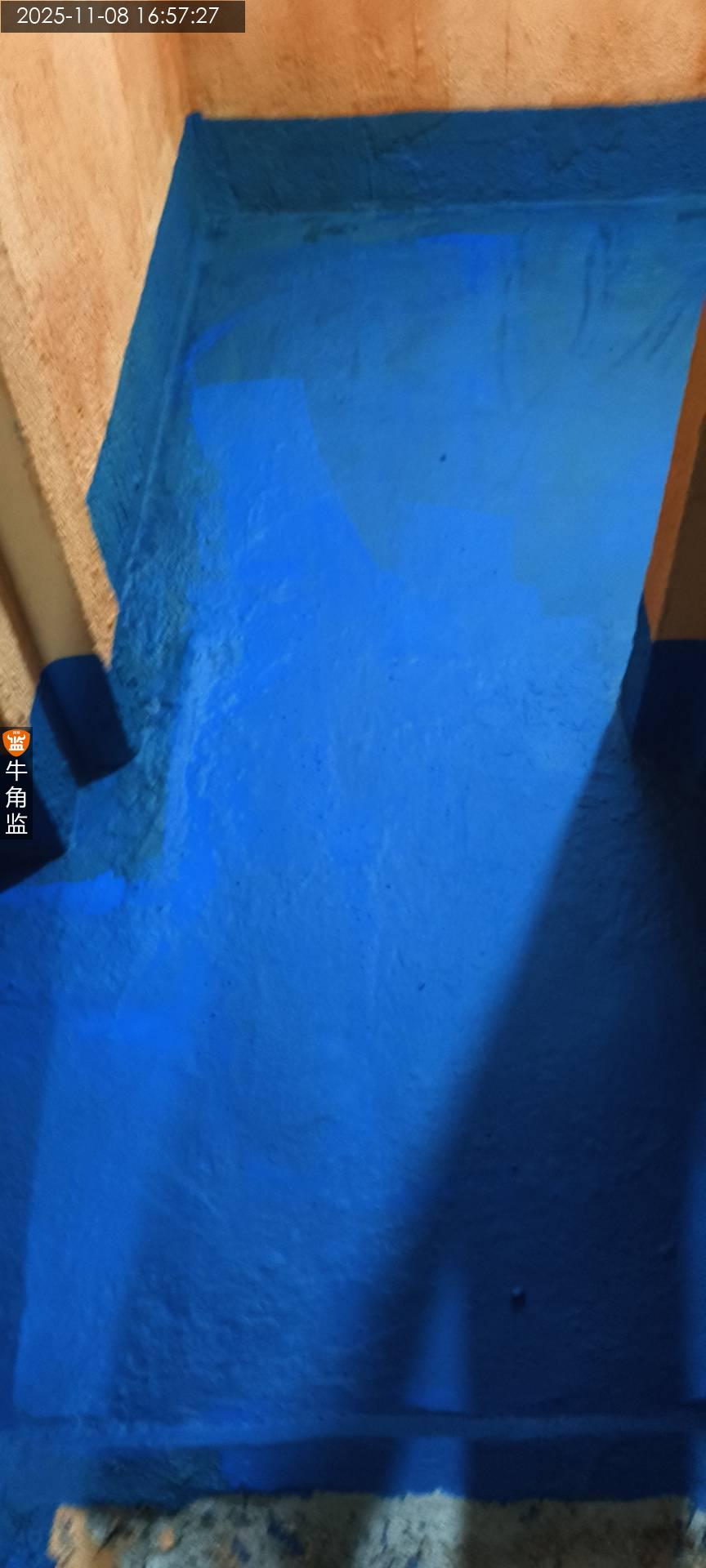

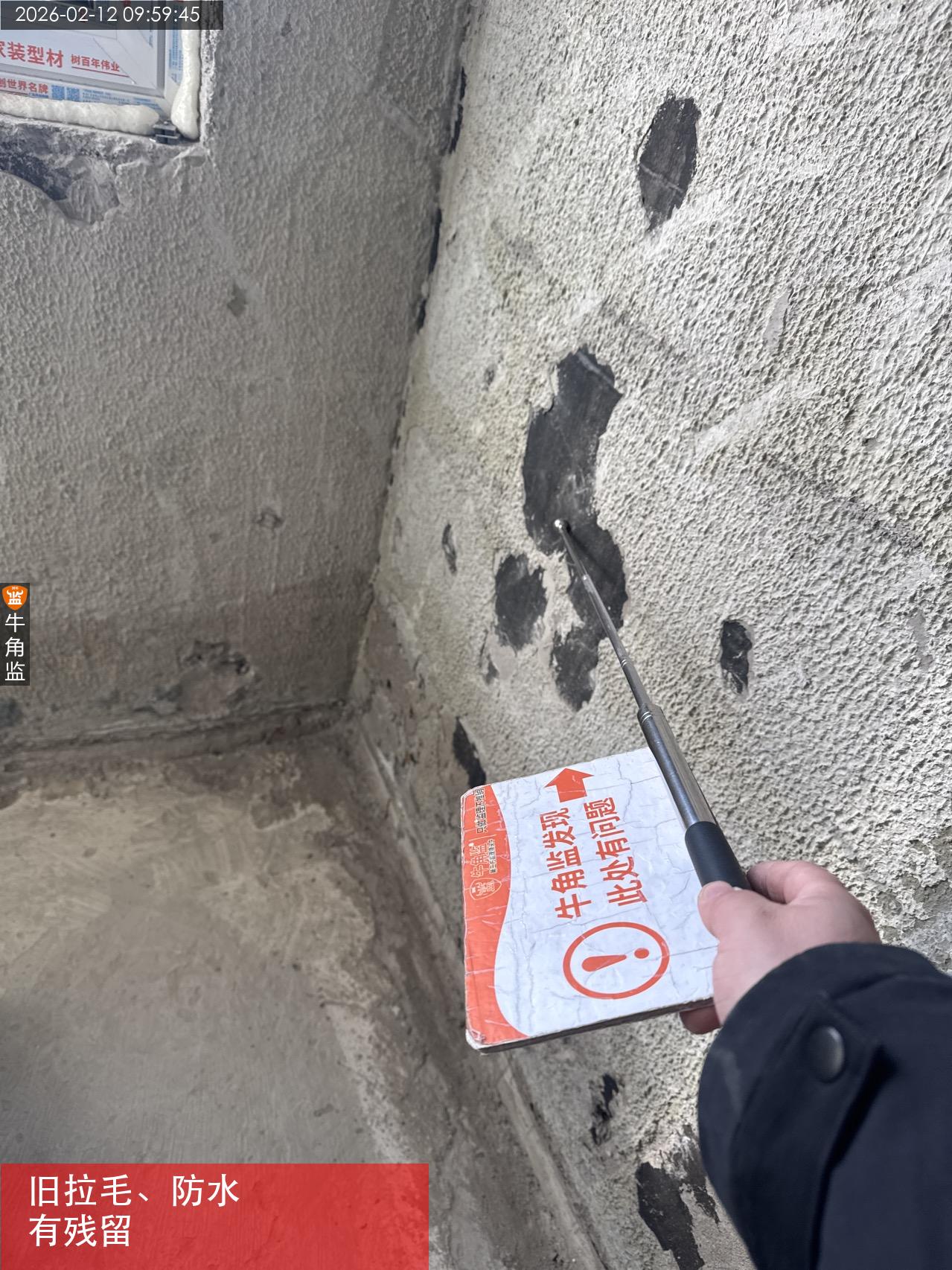

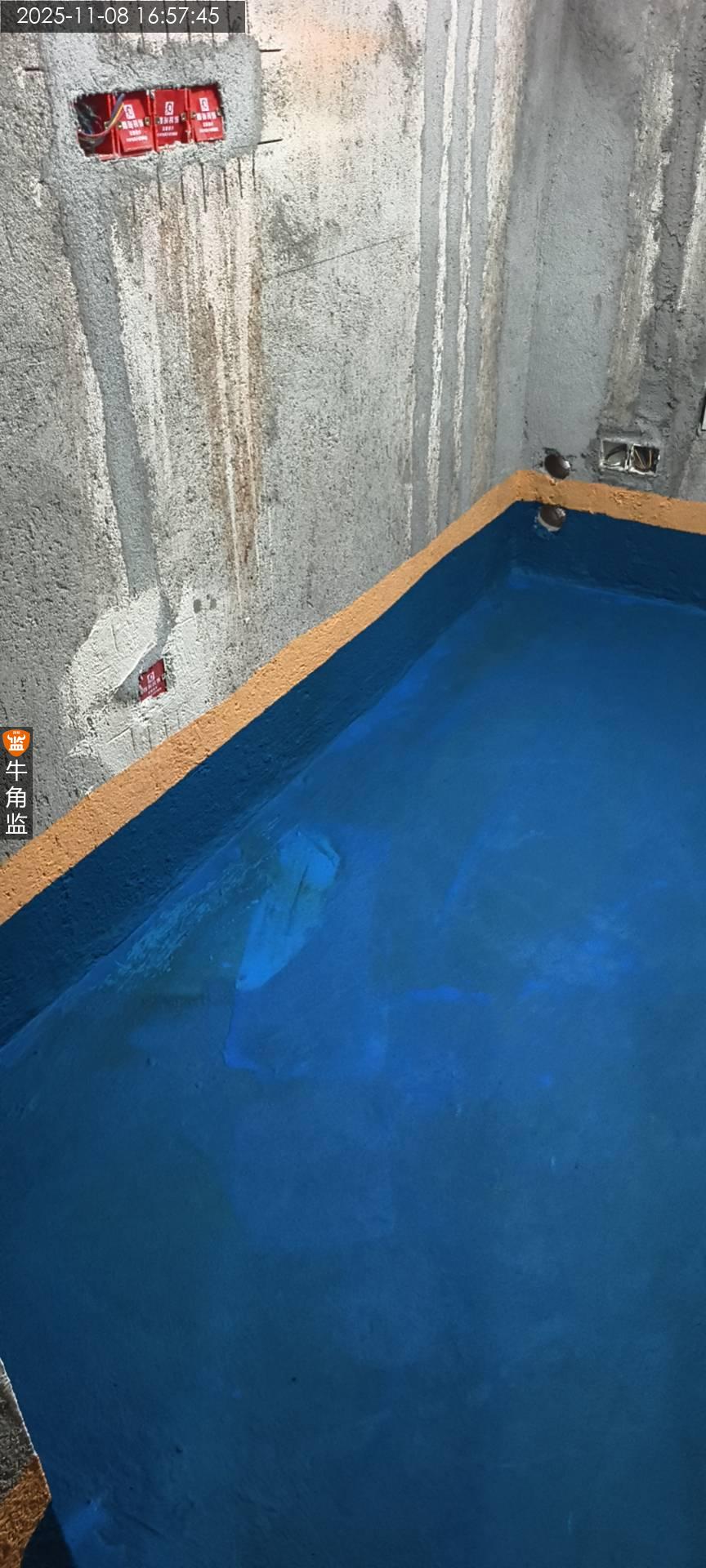

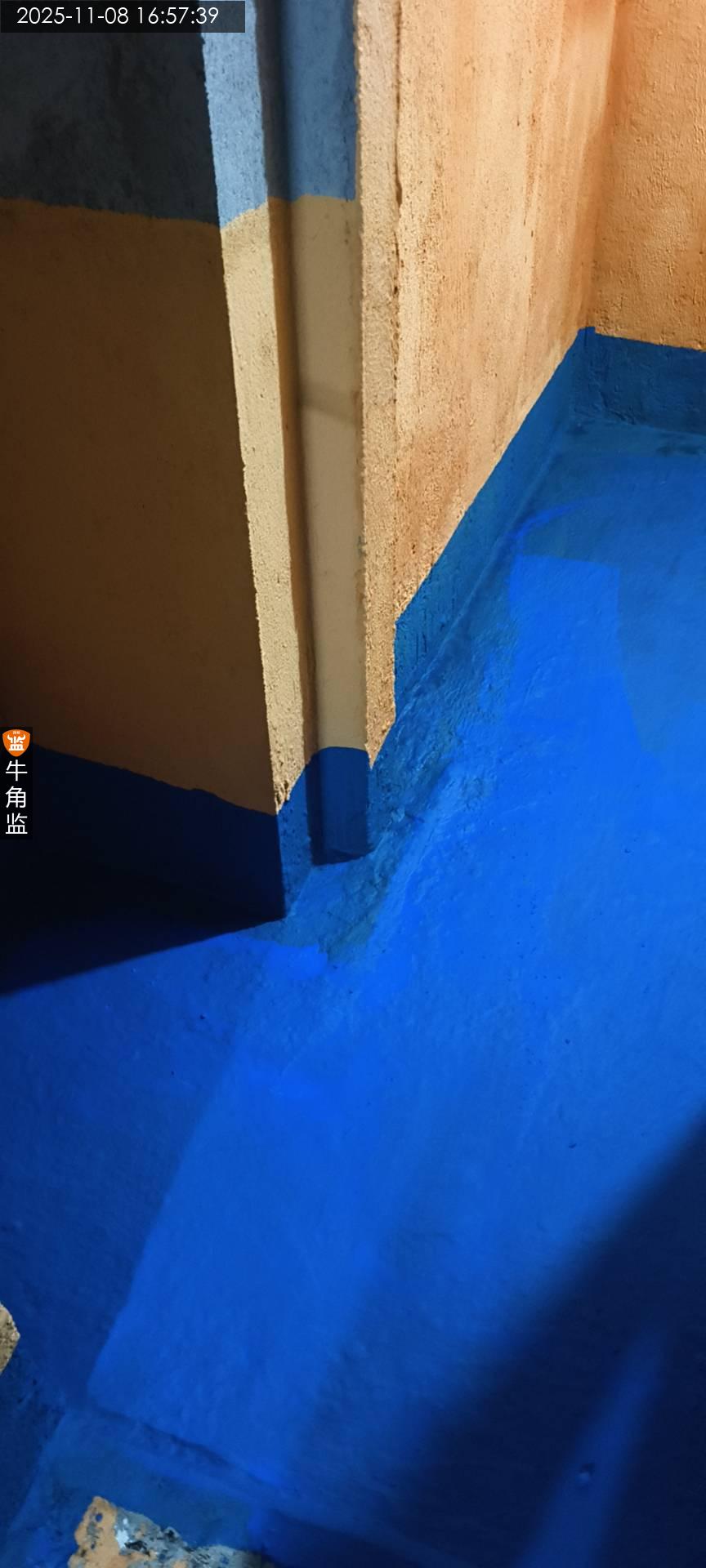

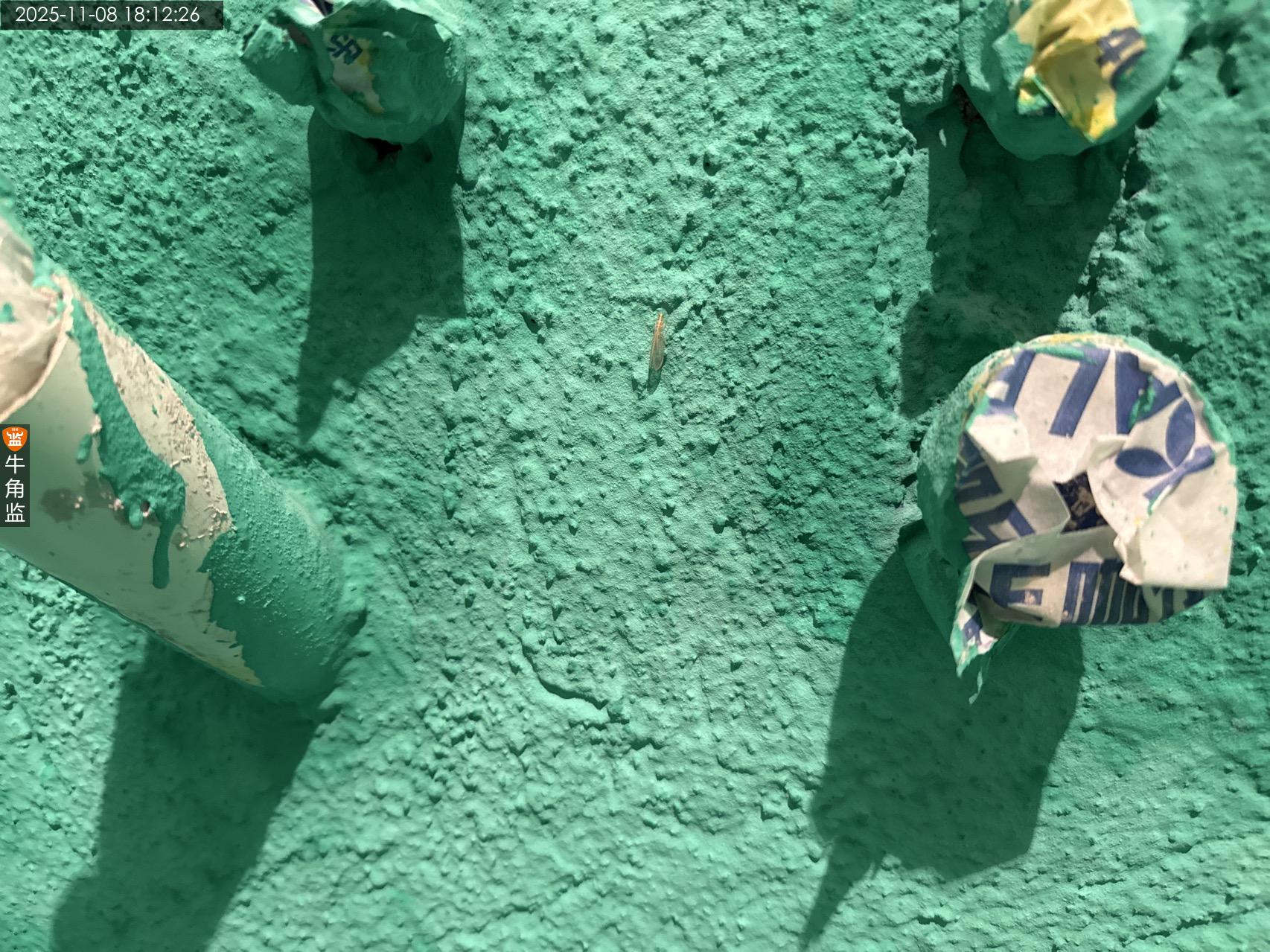

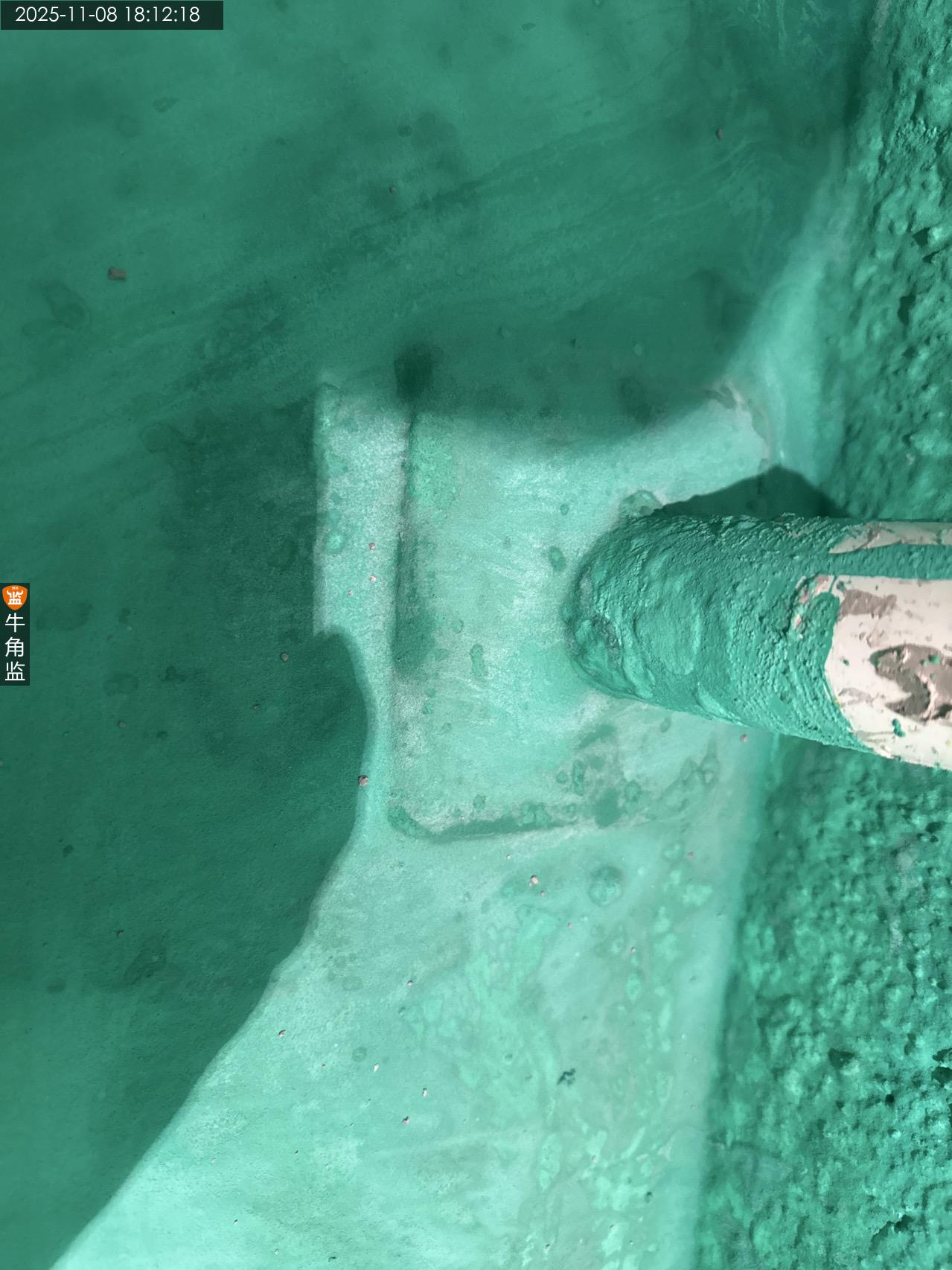

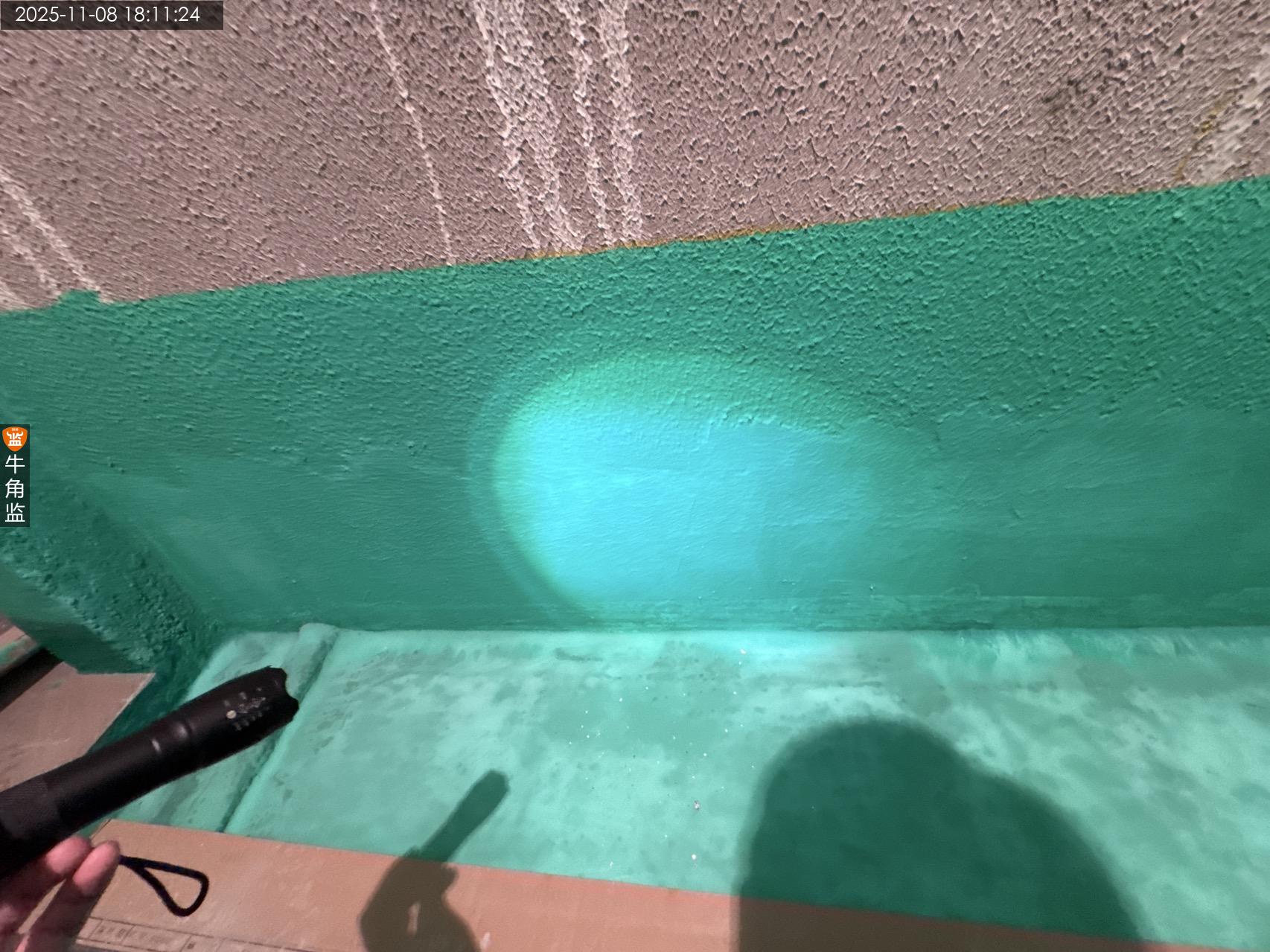

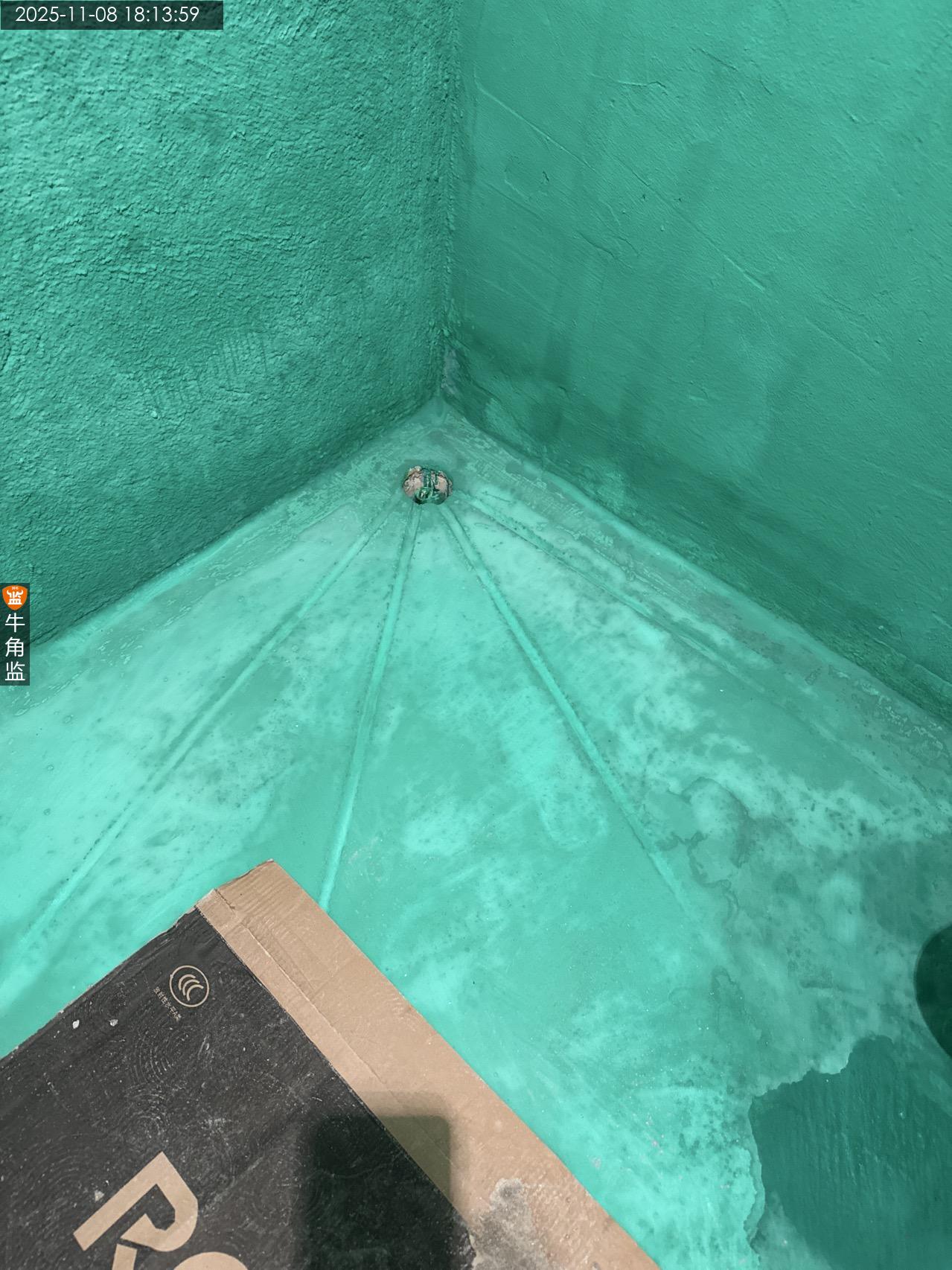

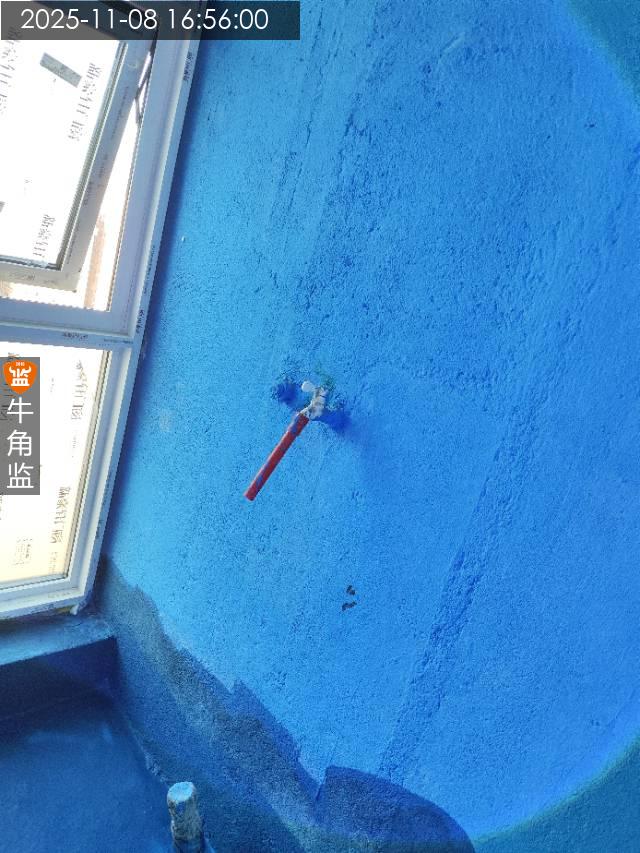

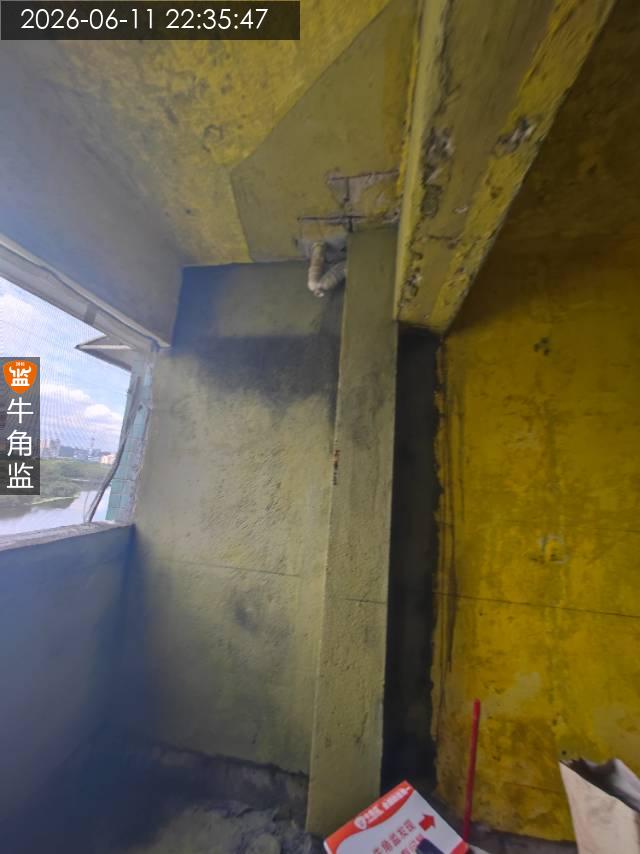

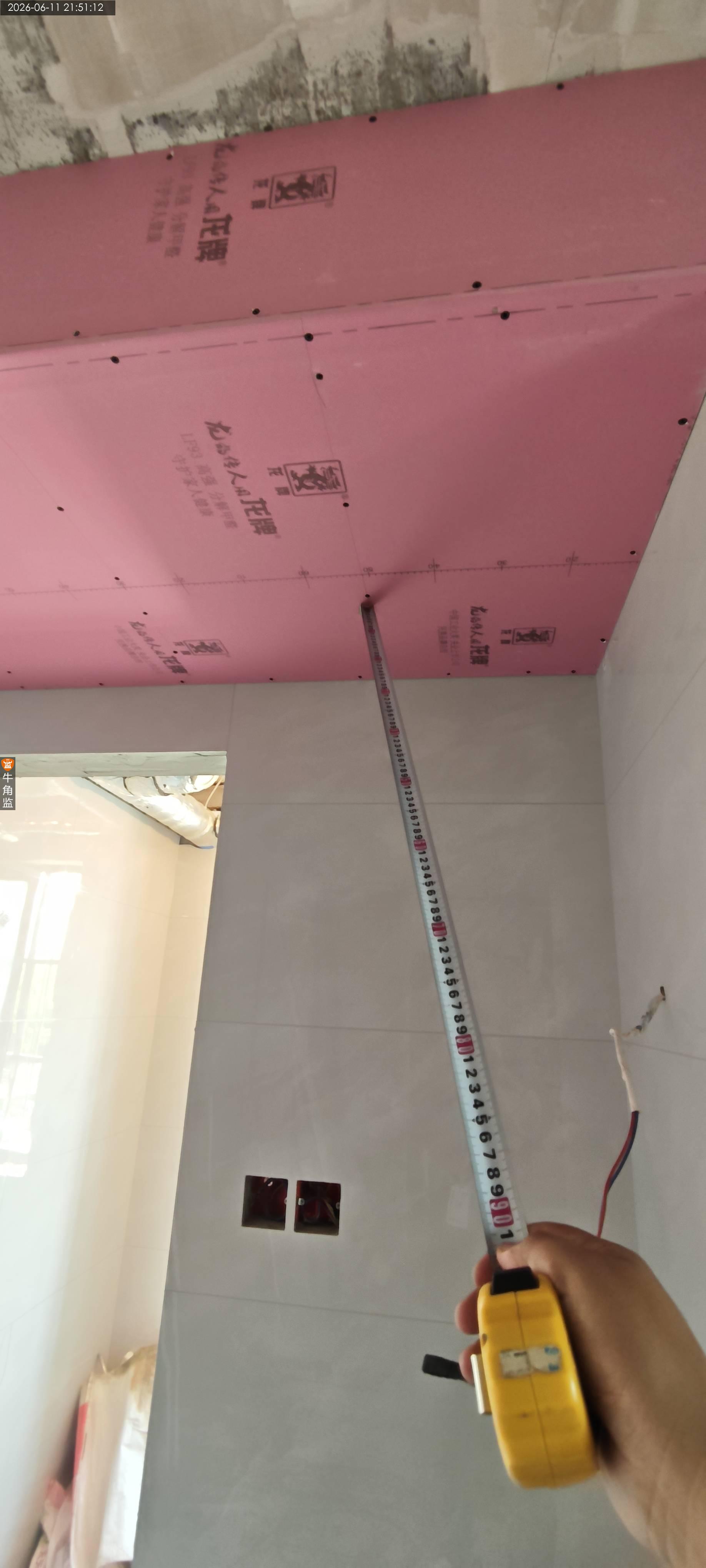

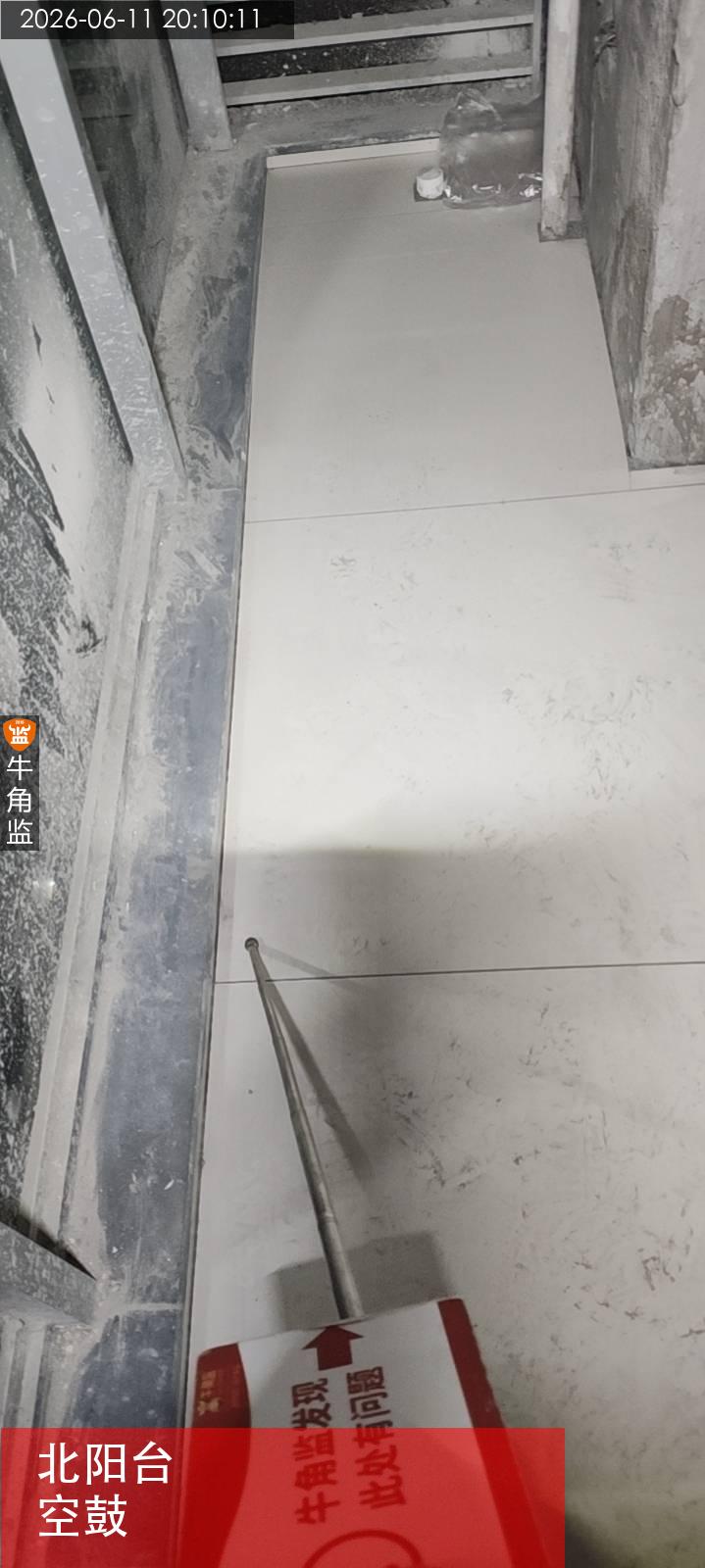

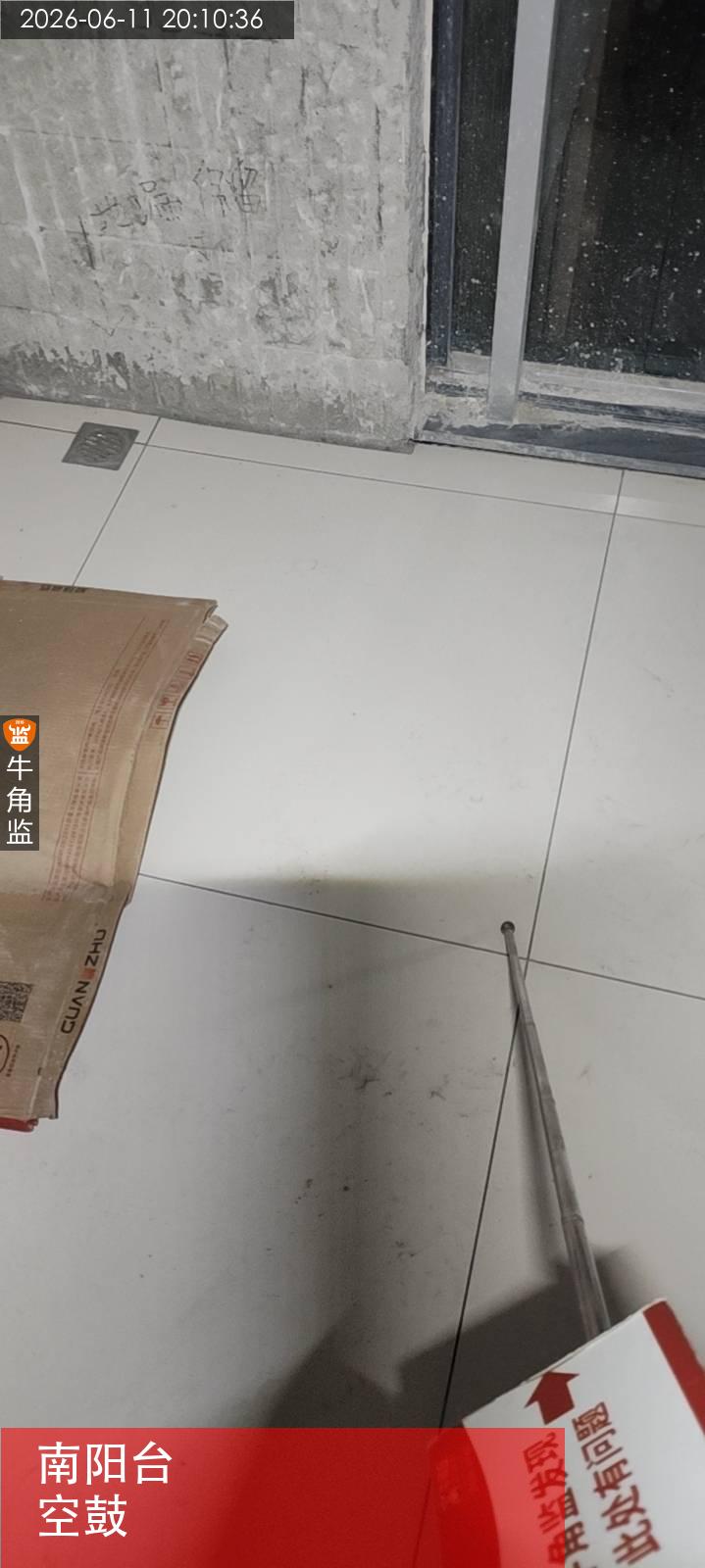

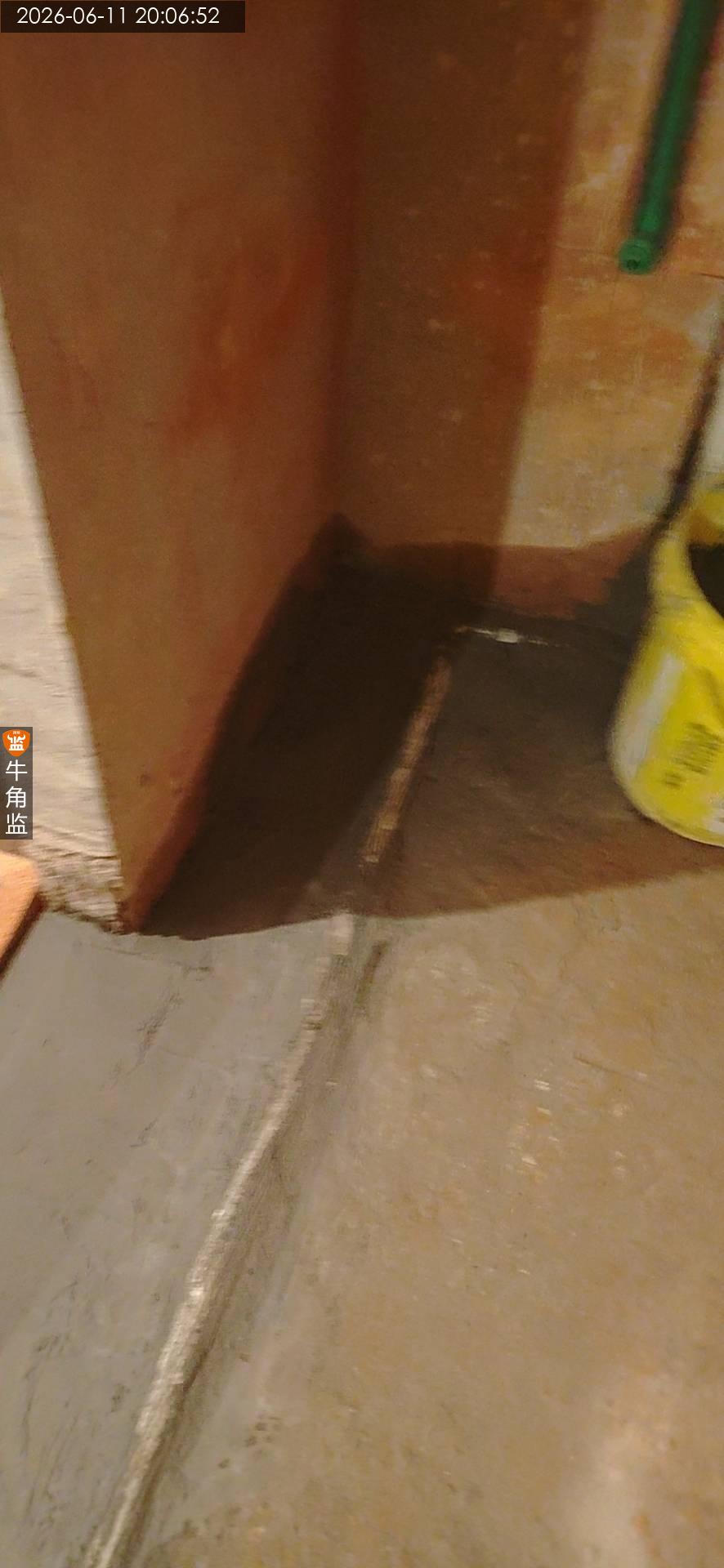

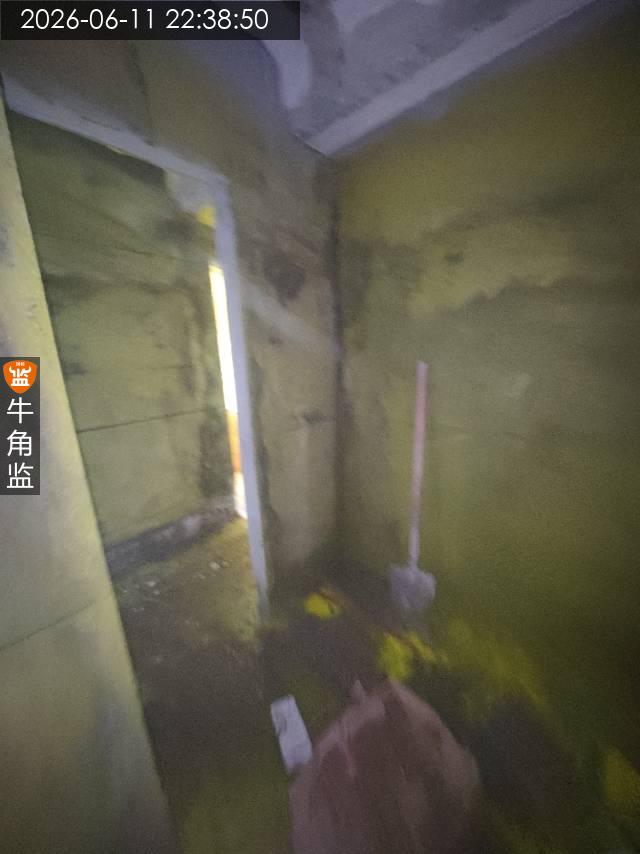

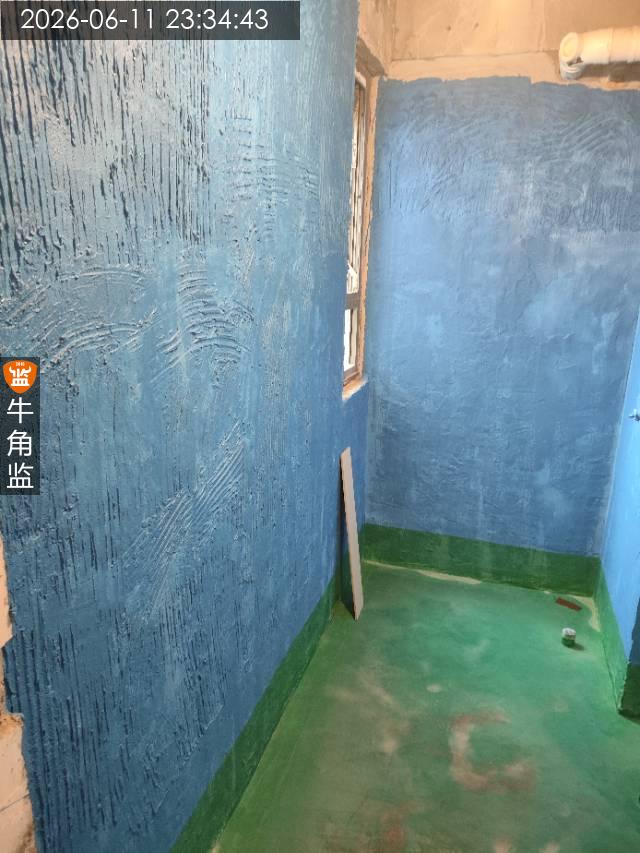

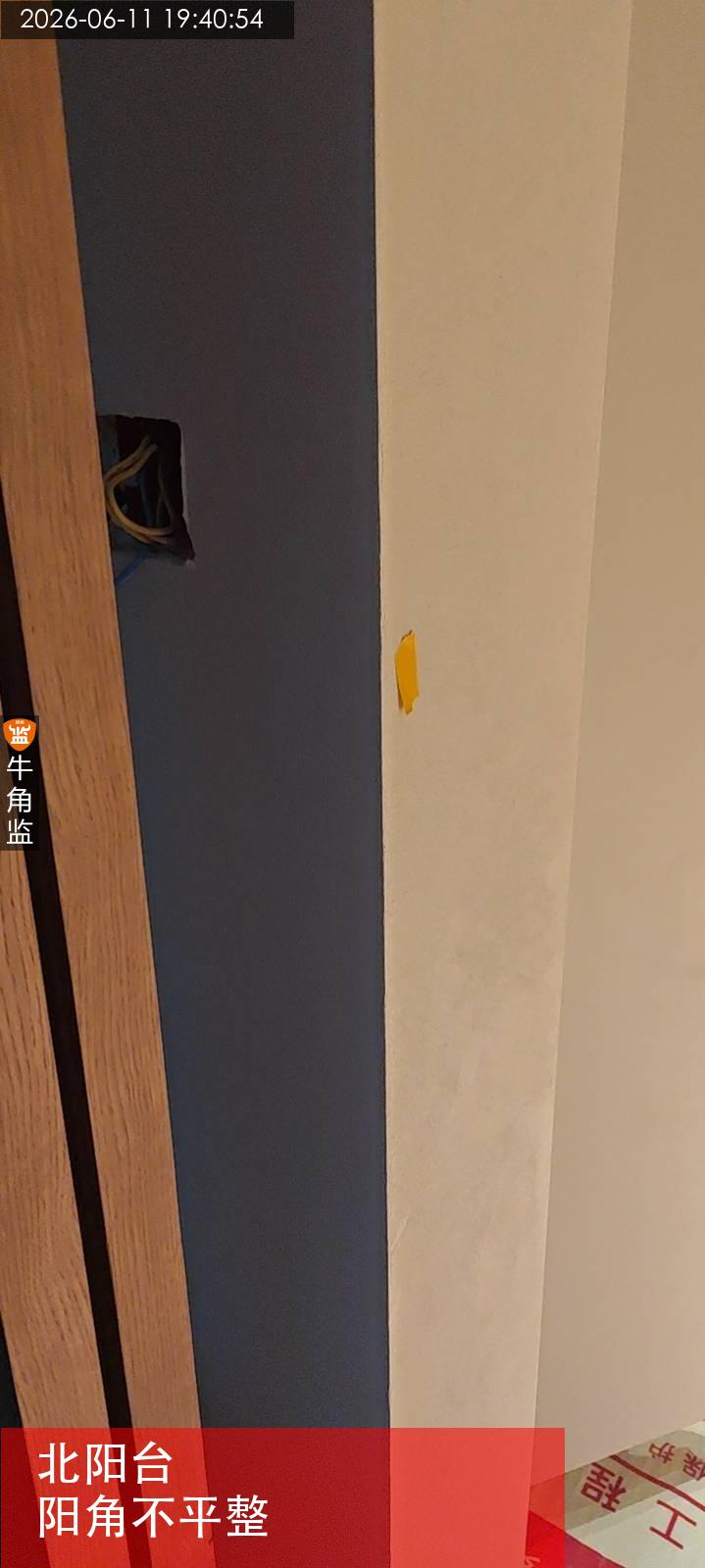

5、阳台胶泥层存在脱层空鼓的情况,需要继续拆除。

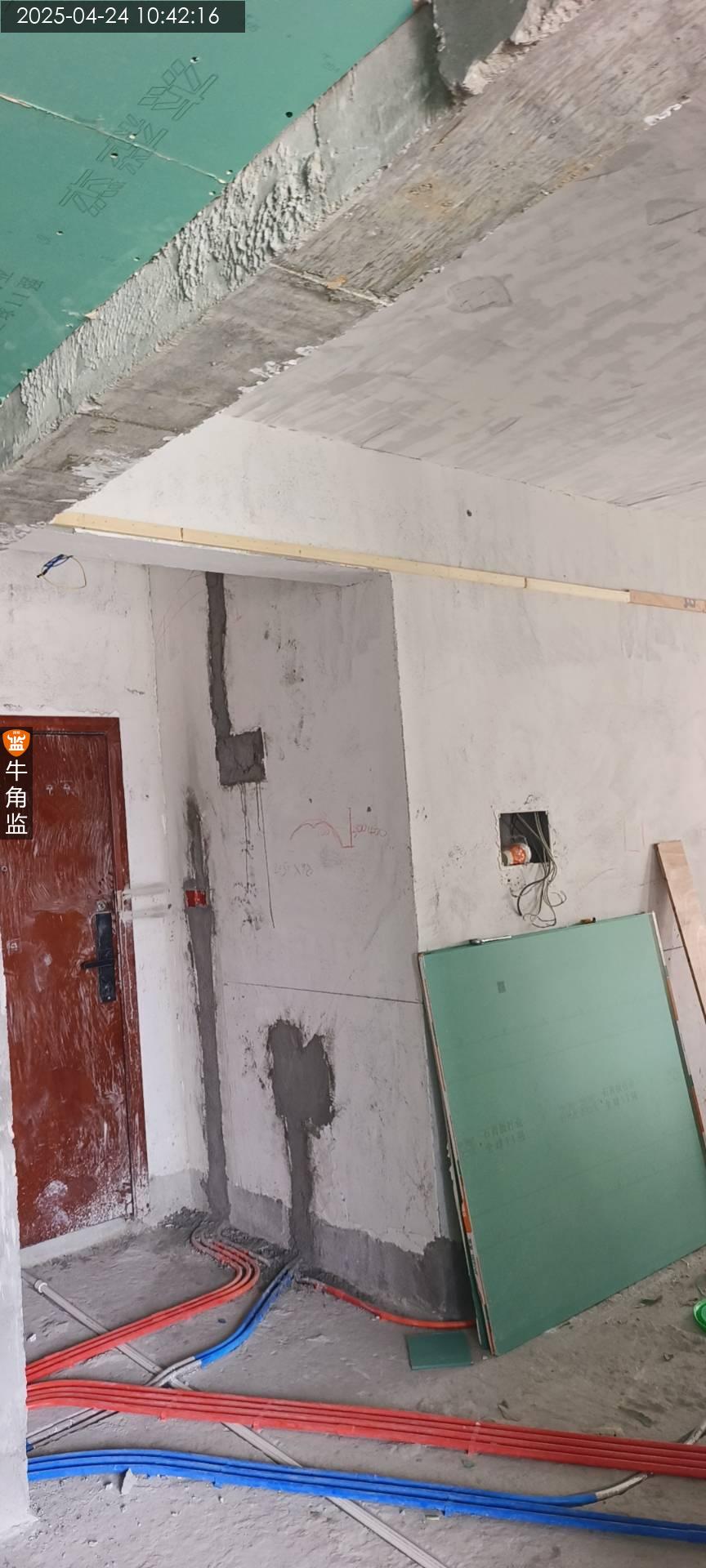

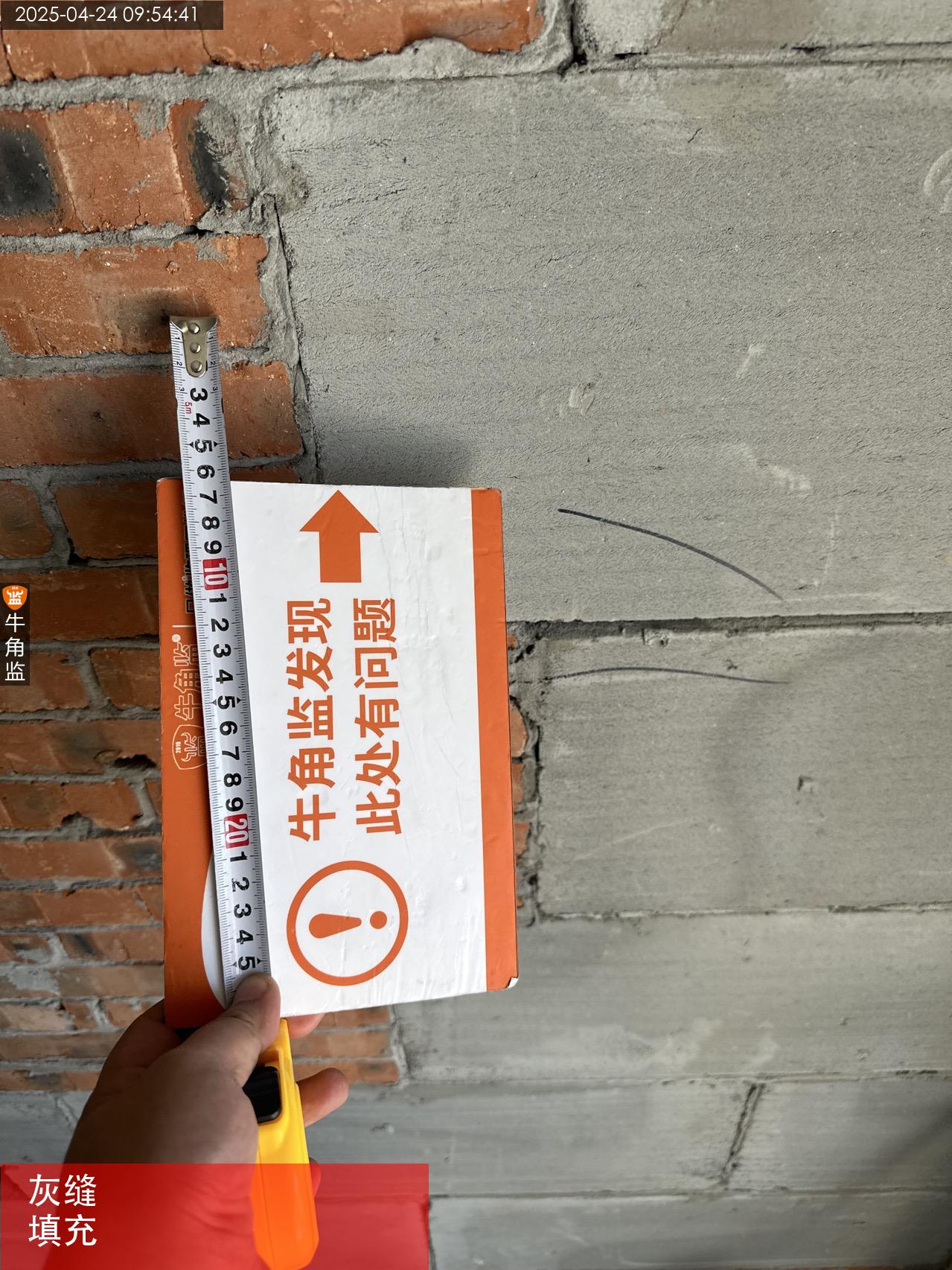

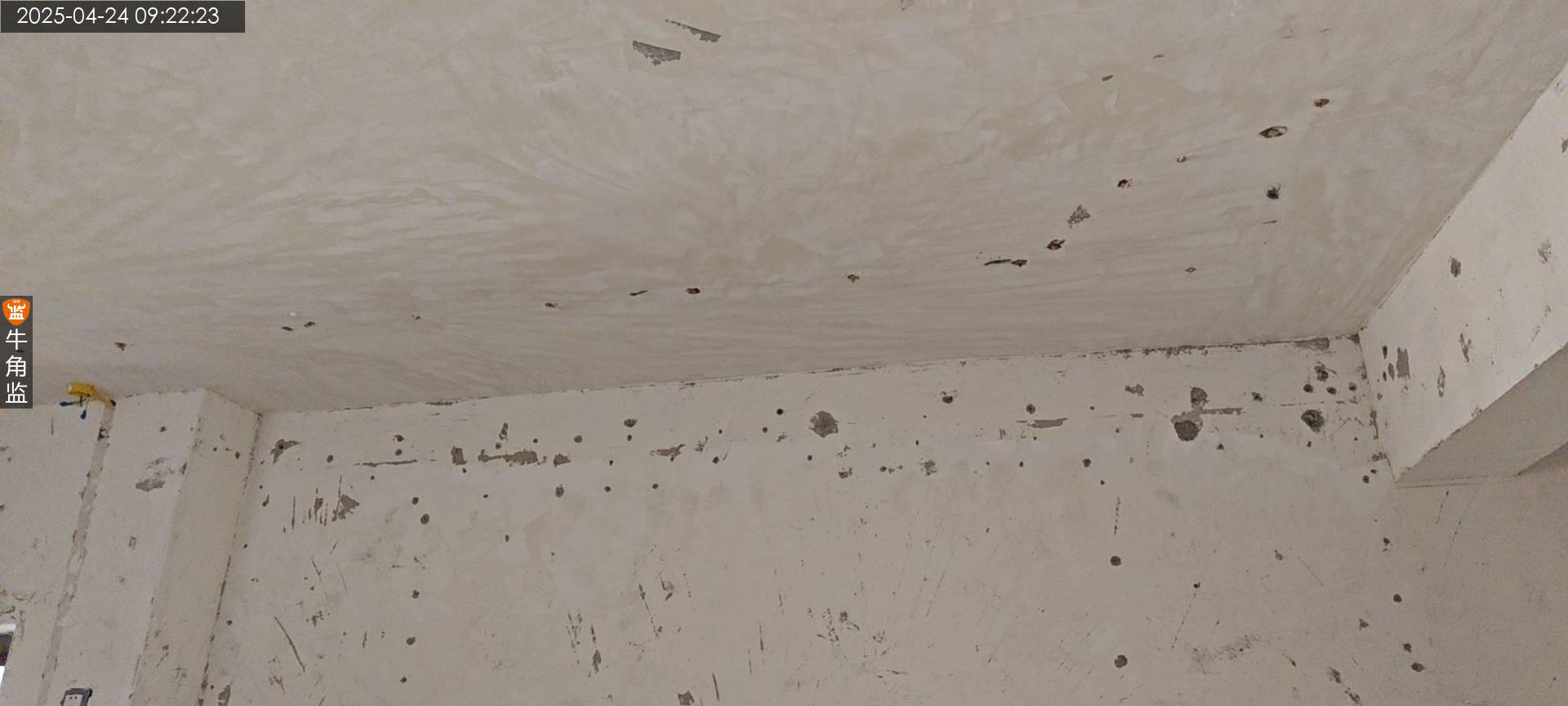

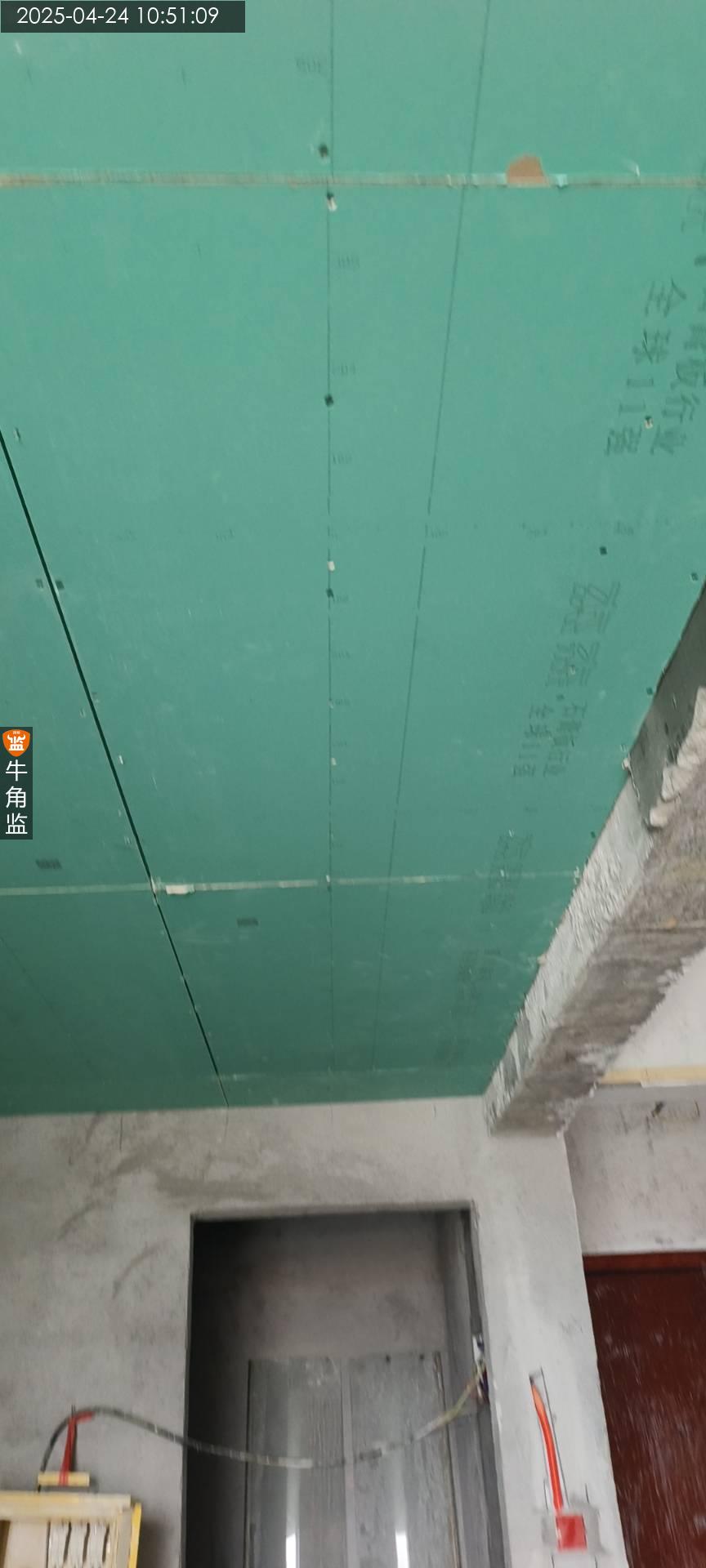

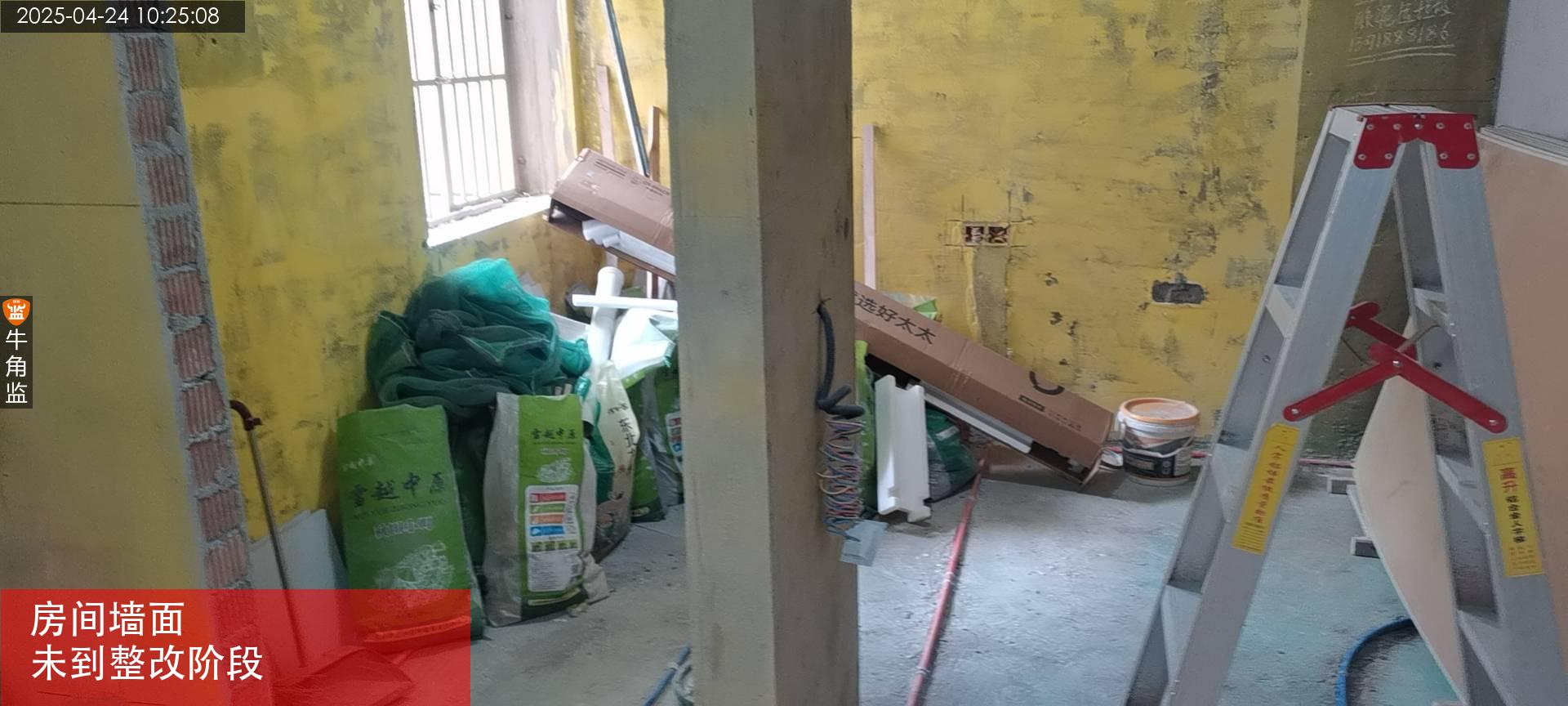

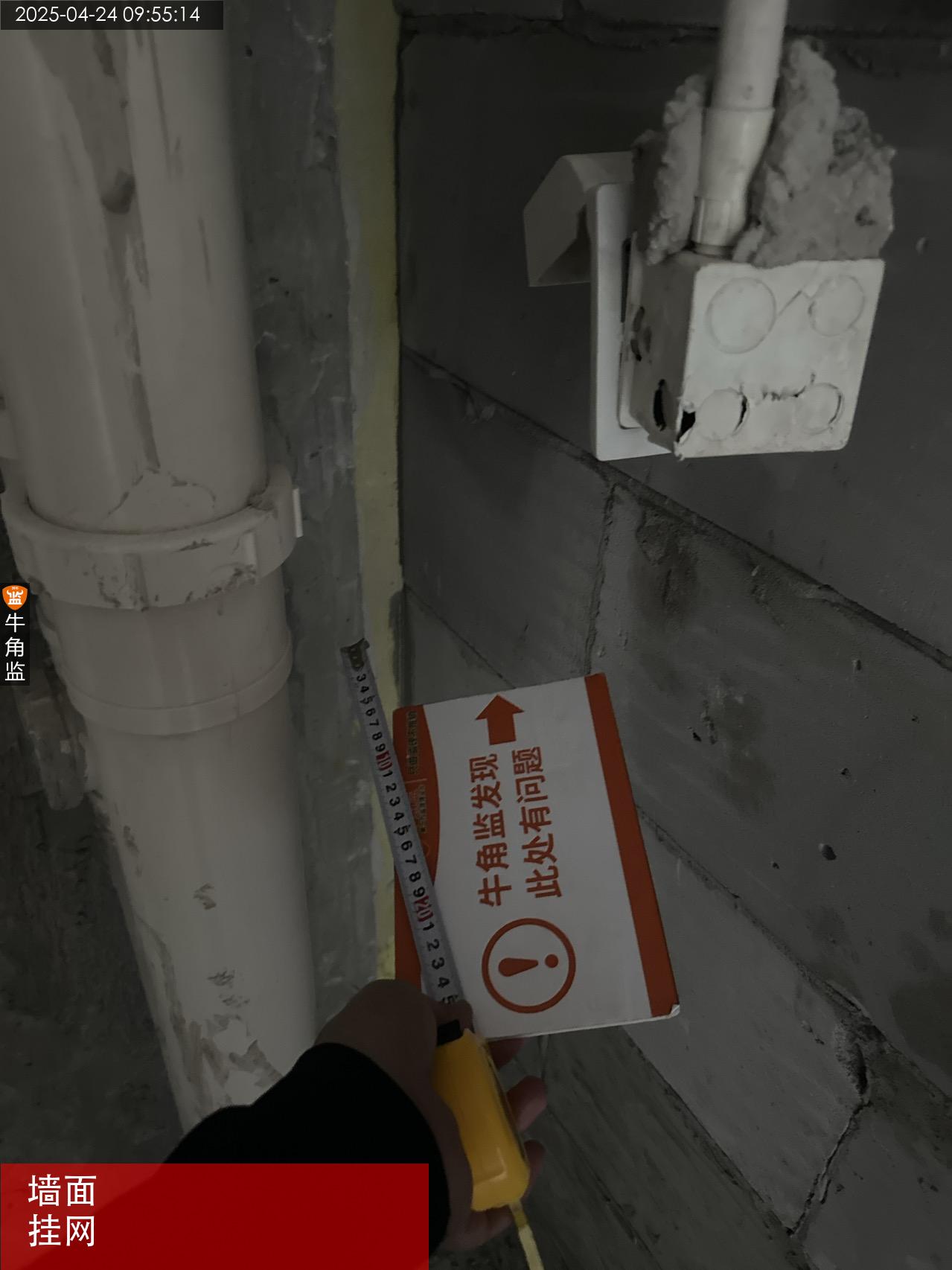

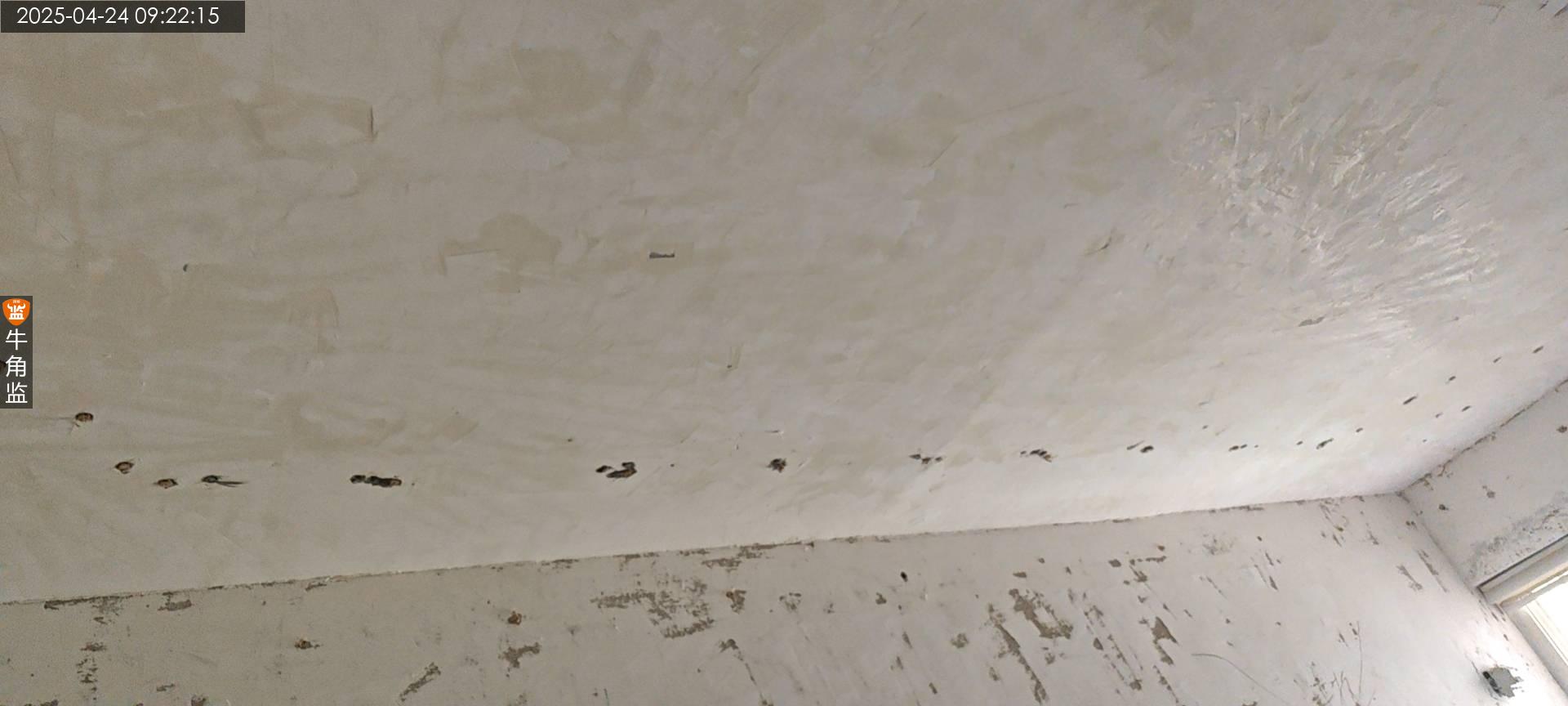

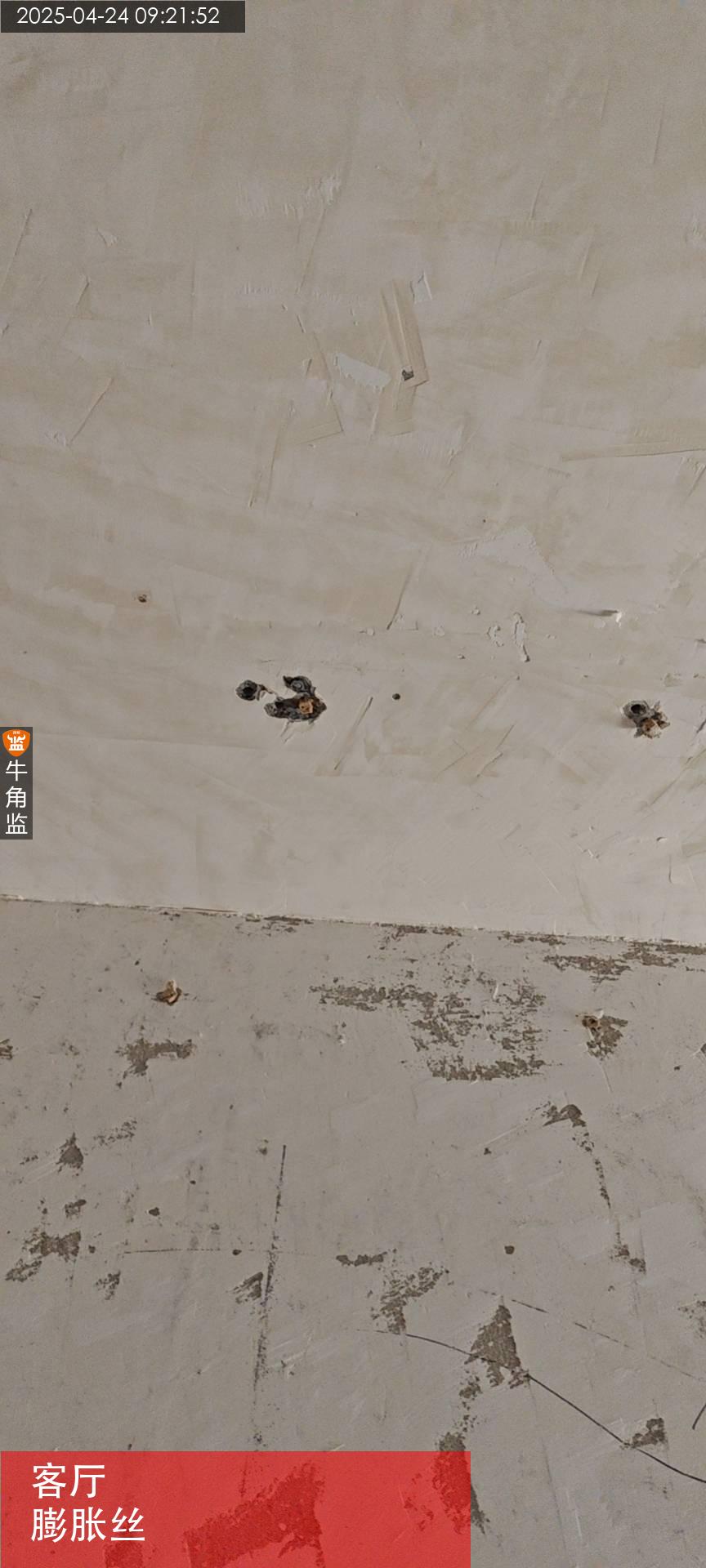

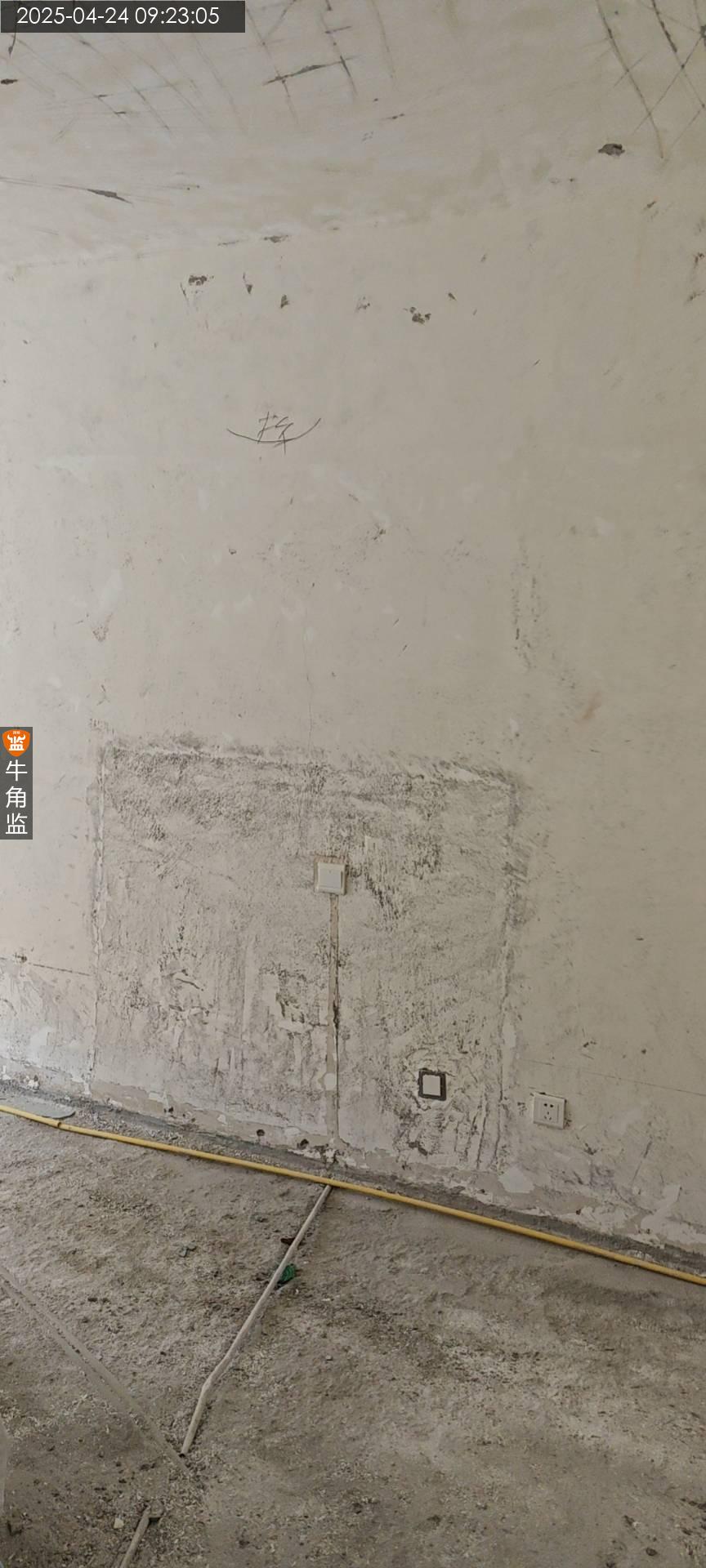

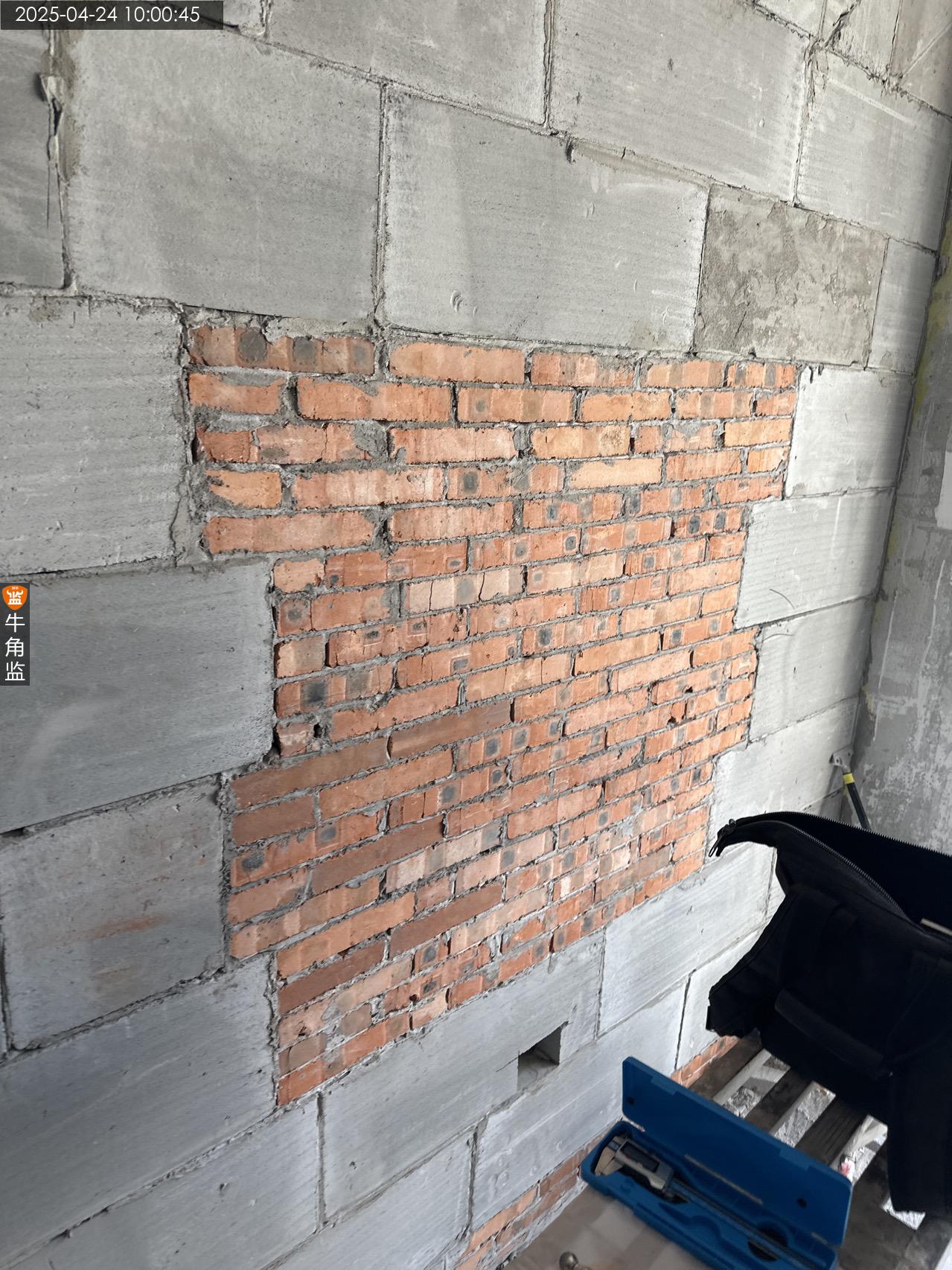

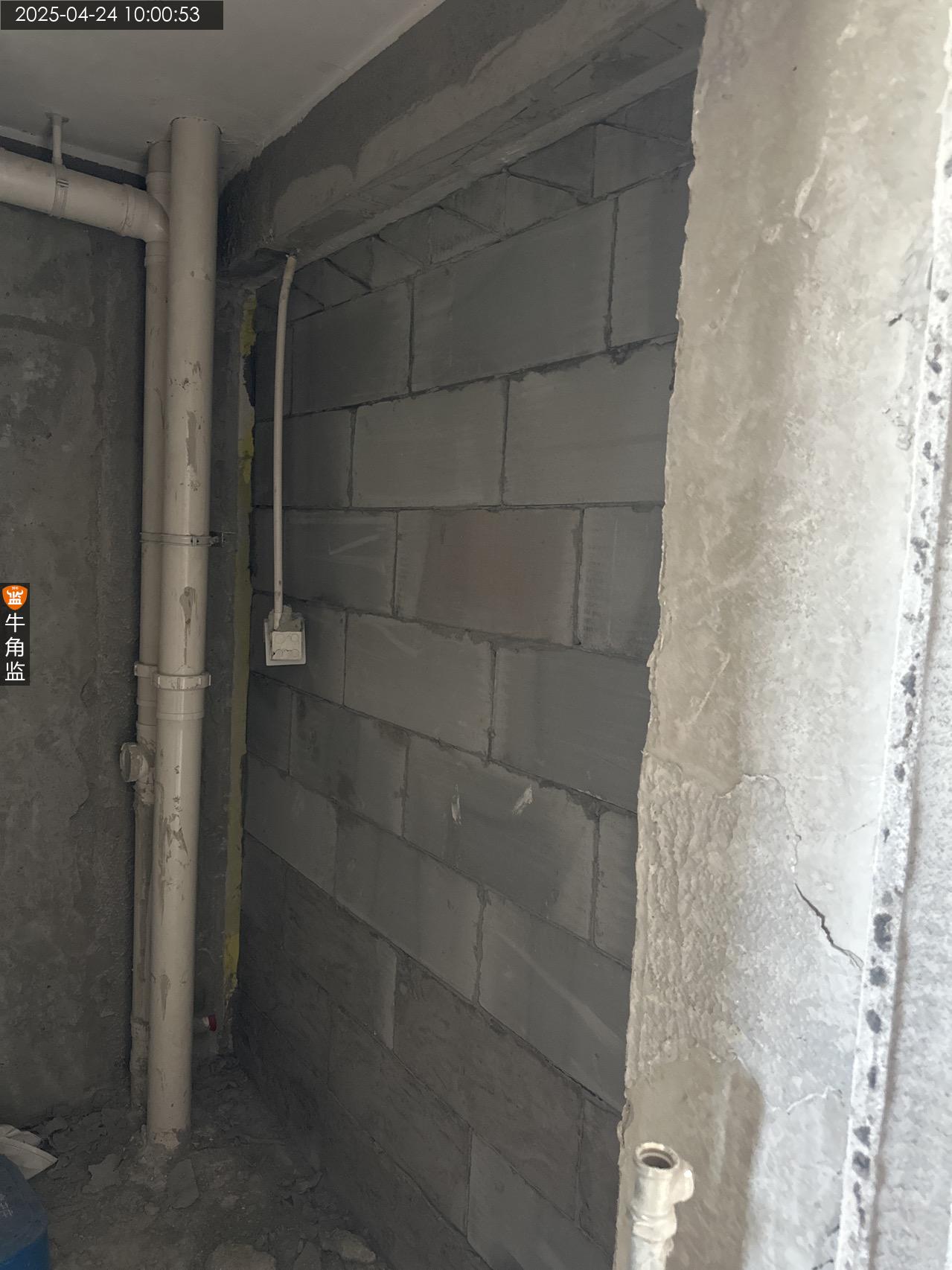

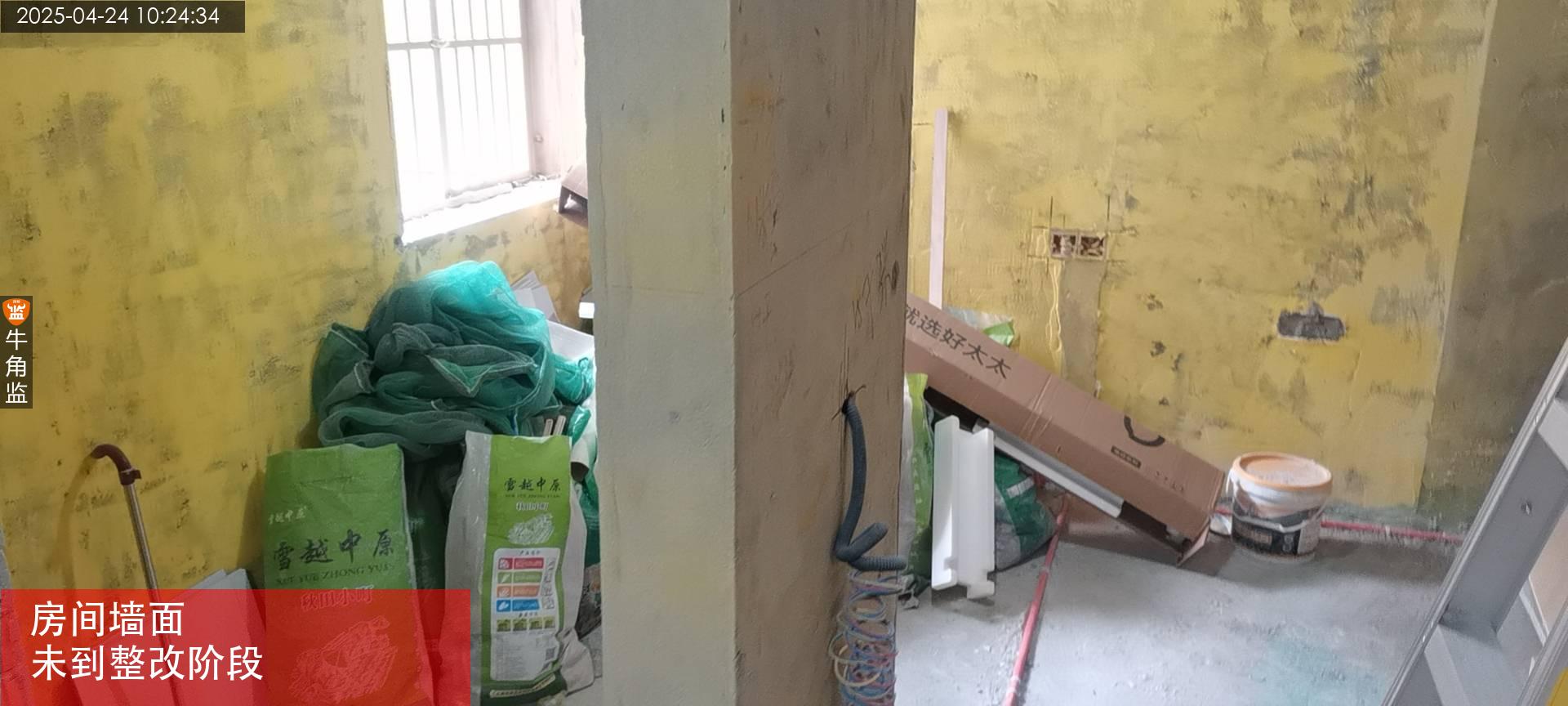

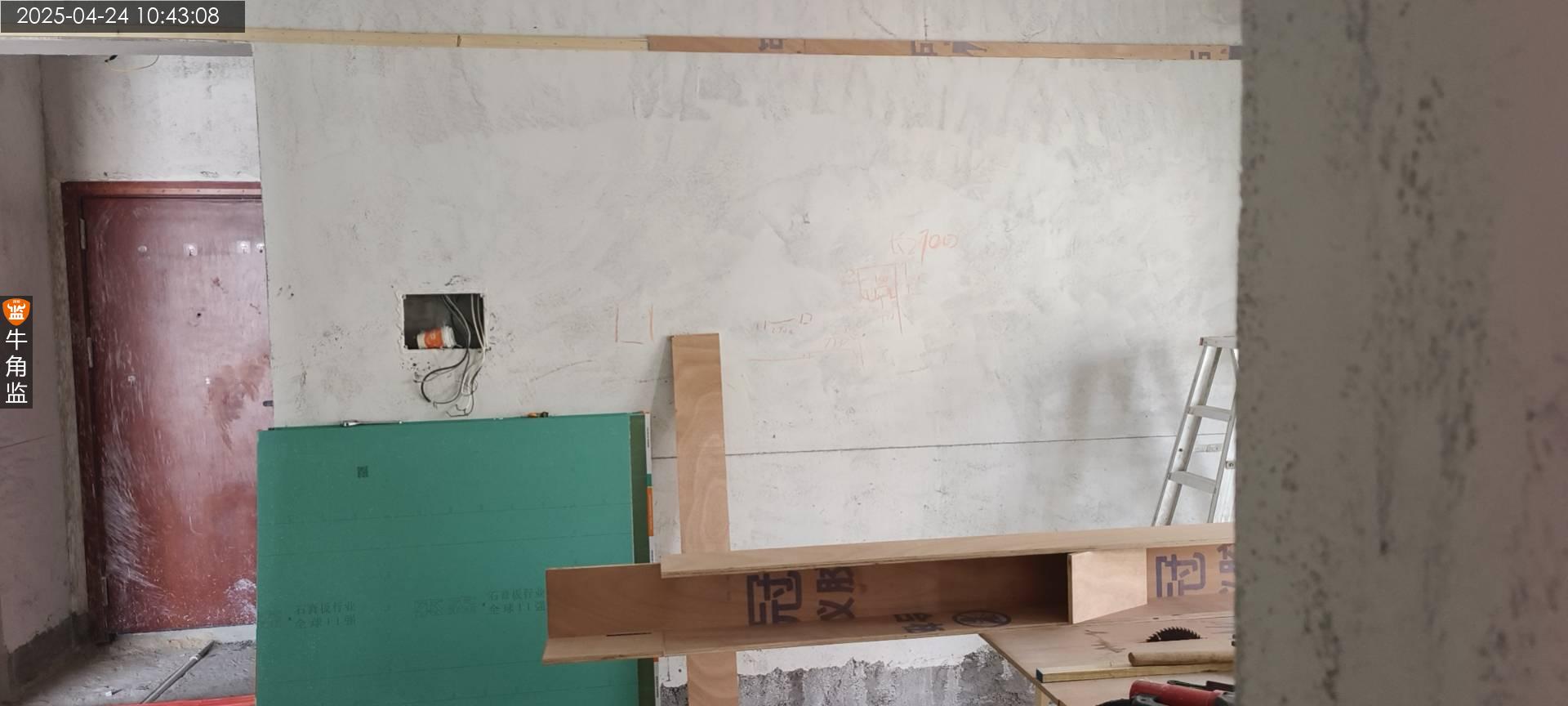

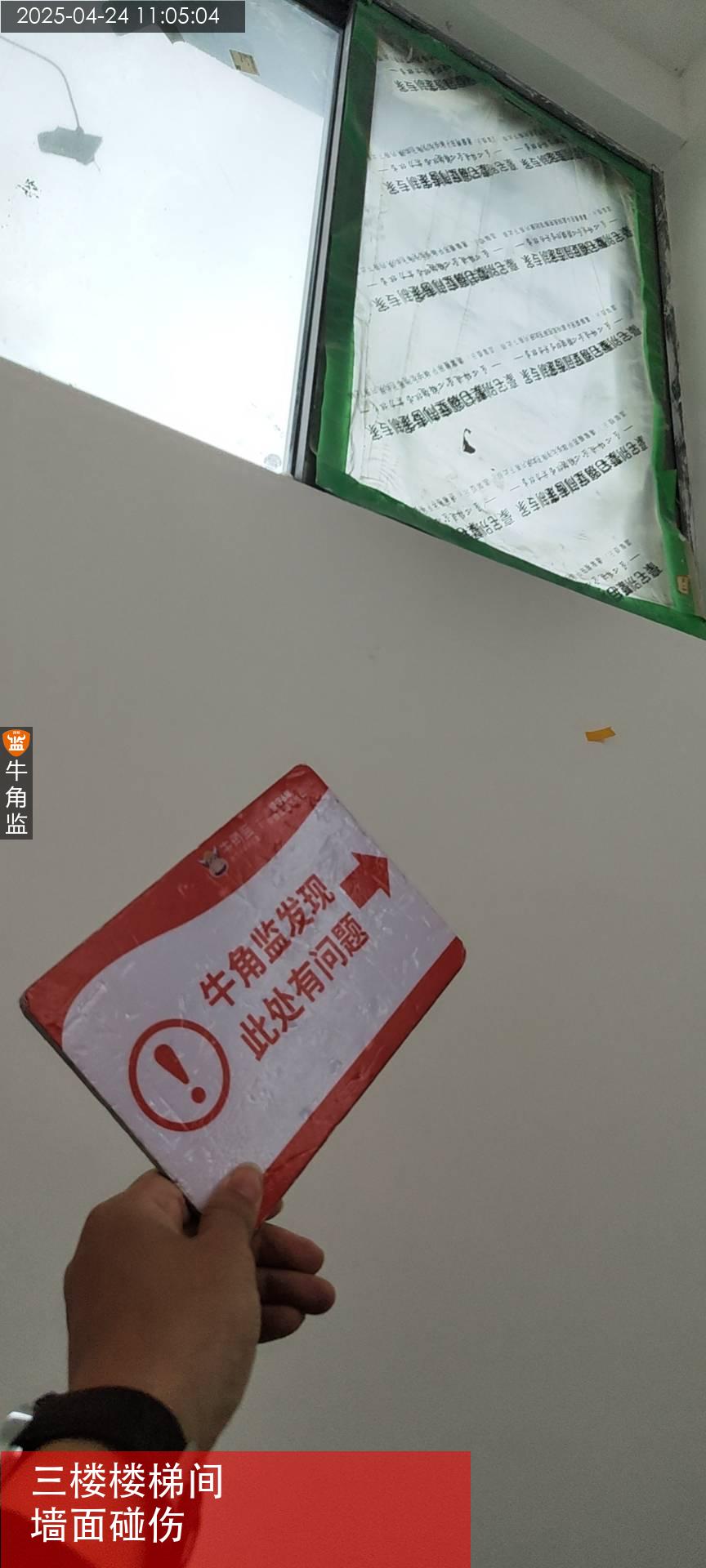

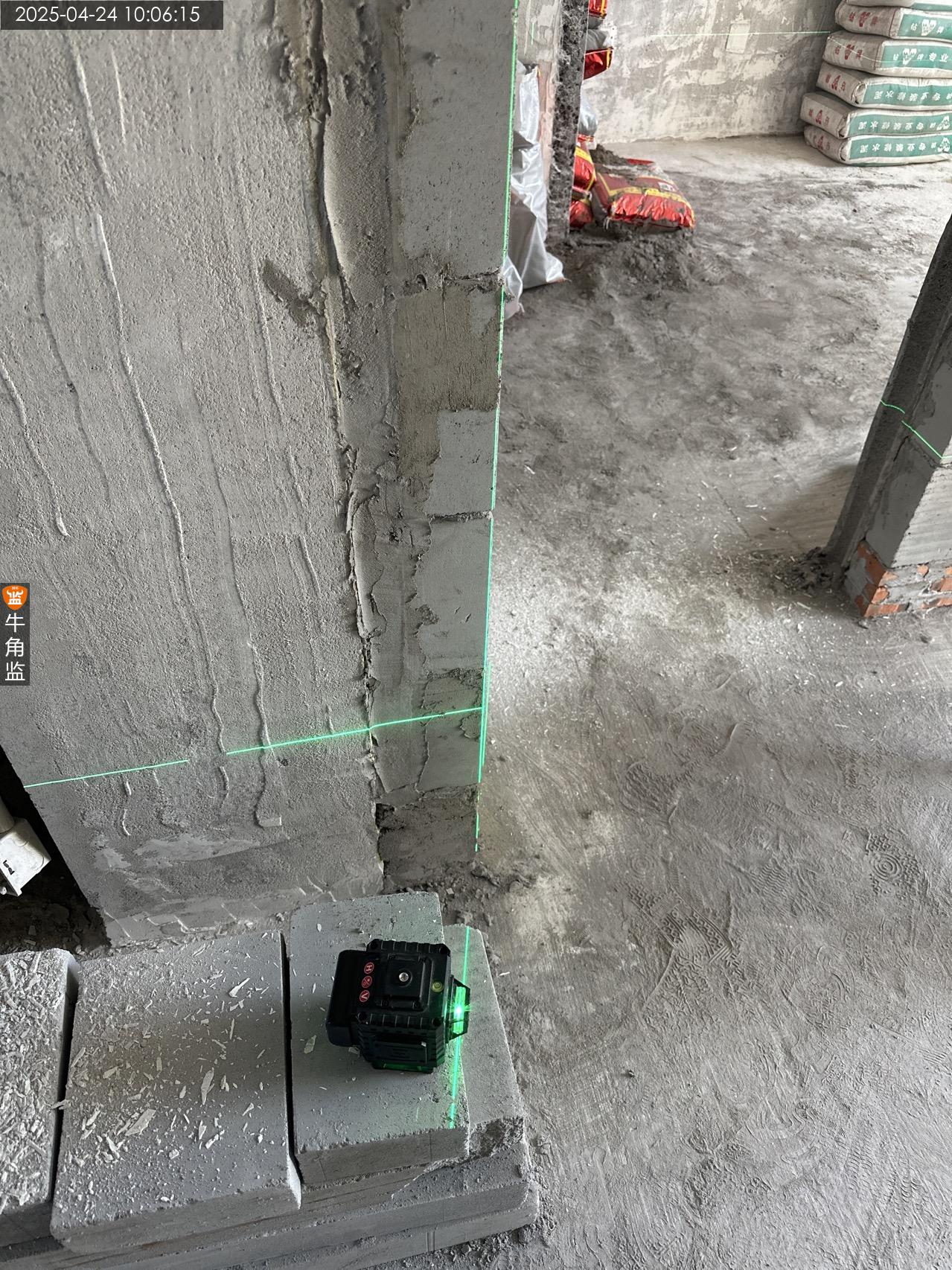

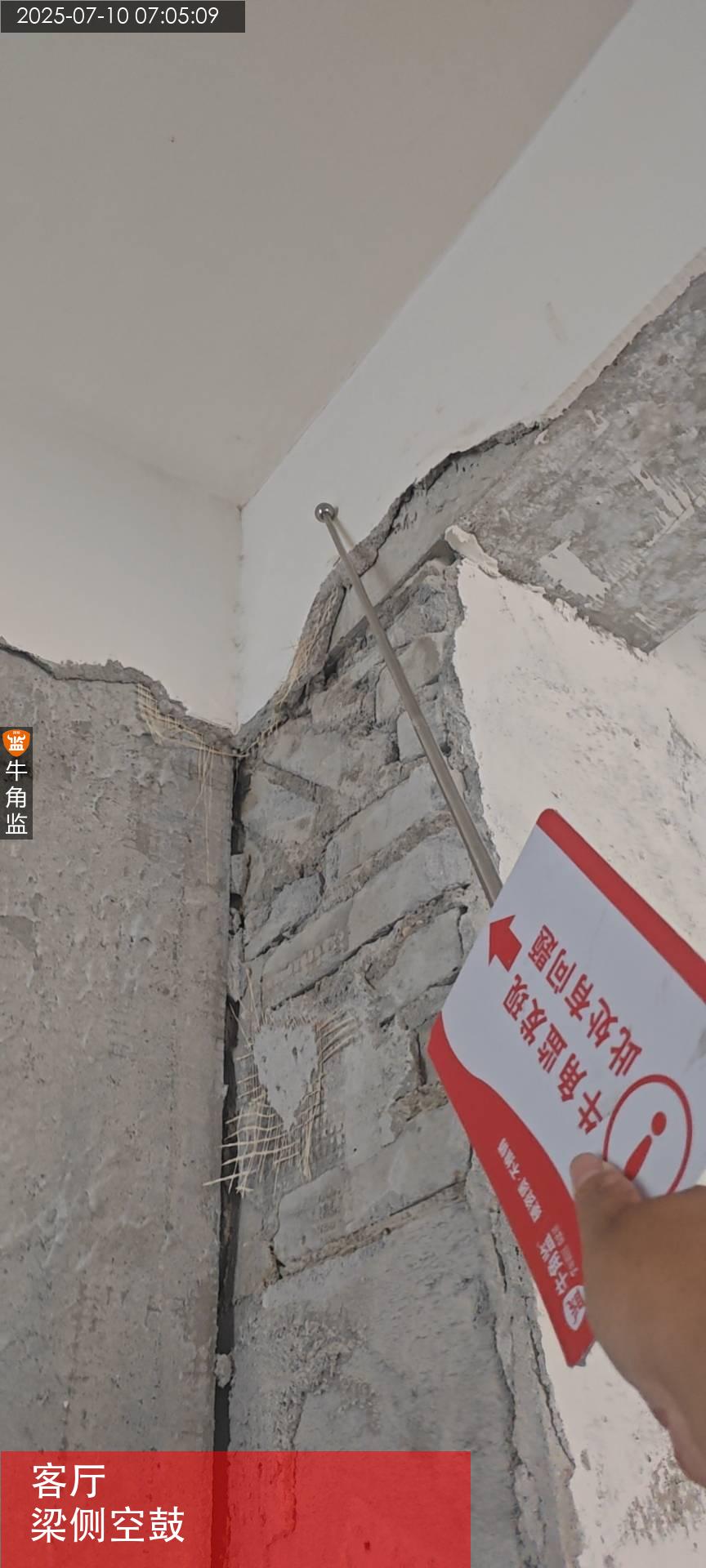

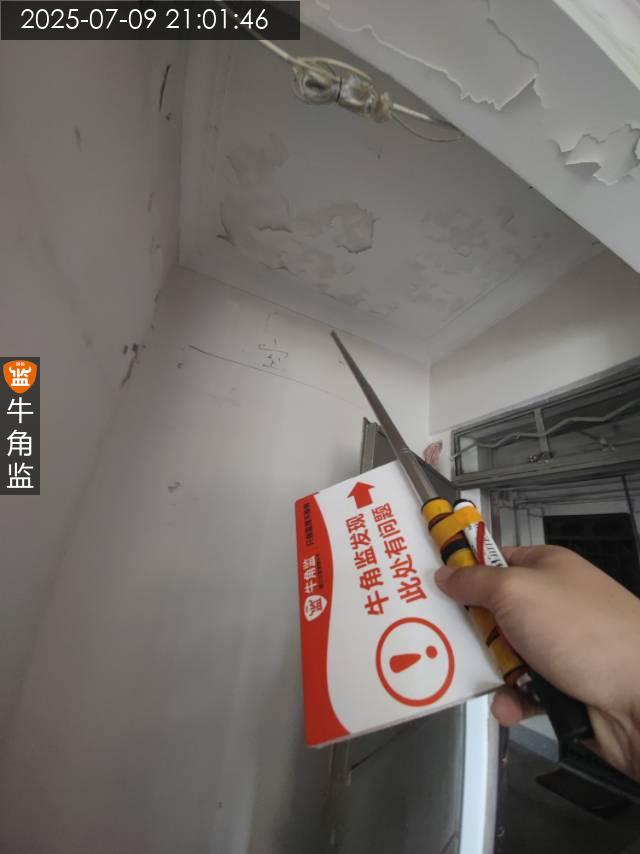

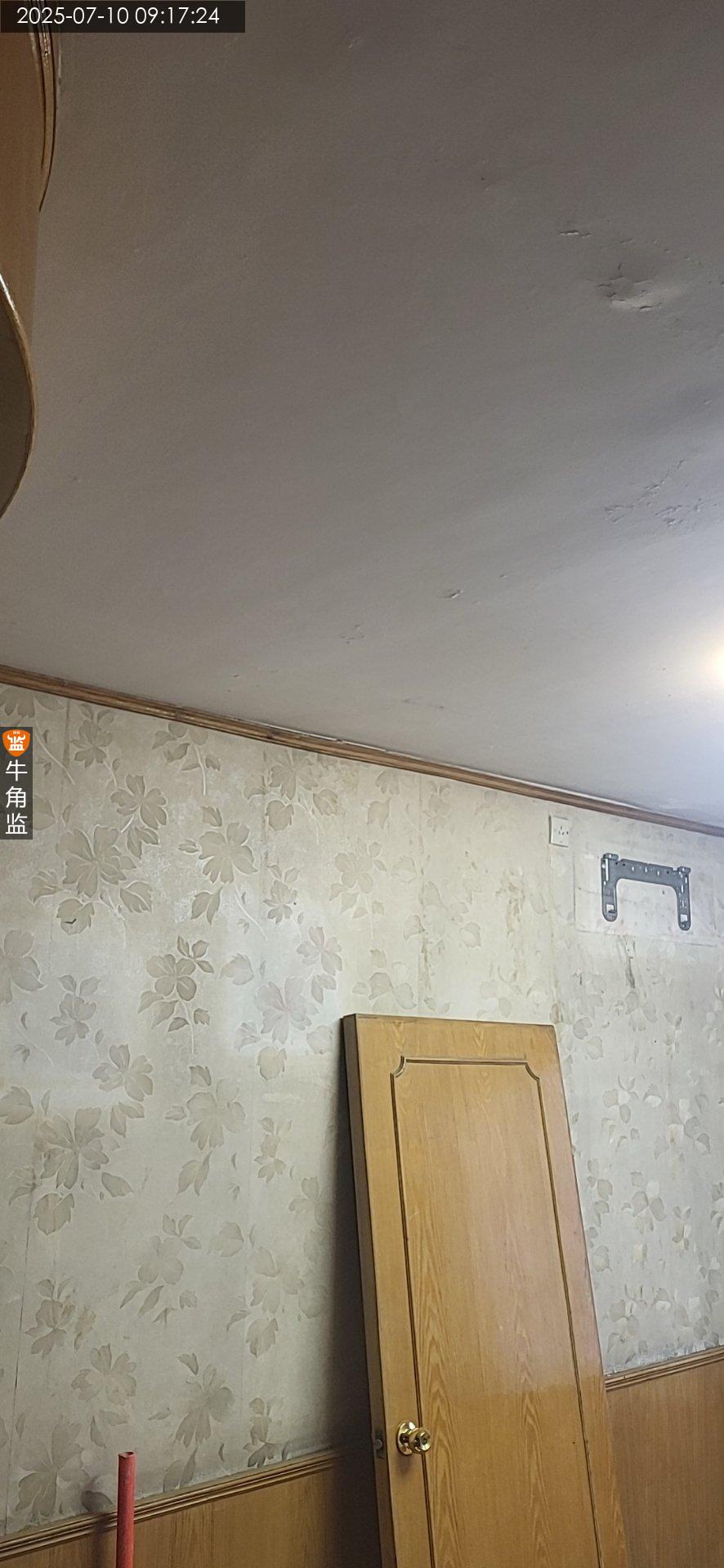

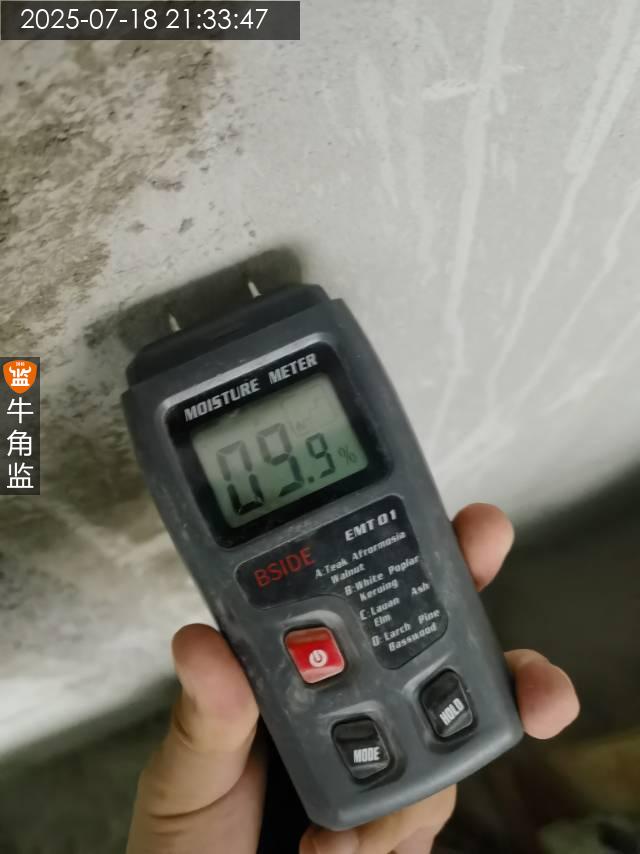

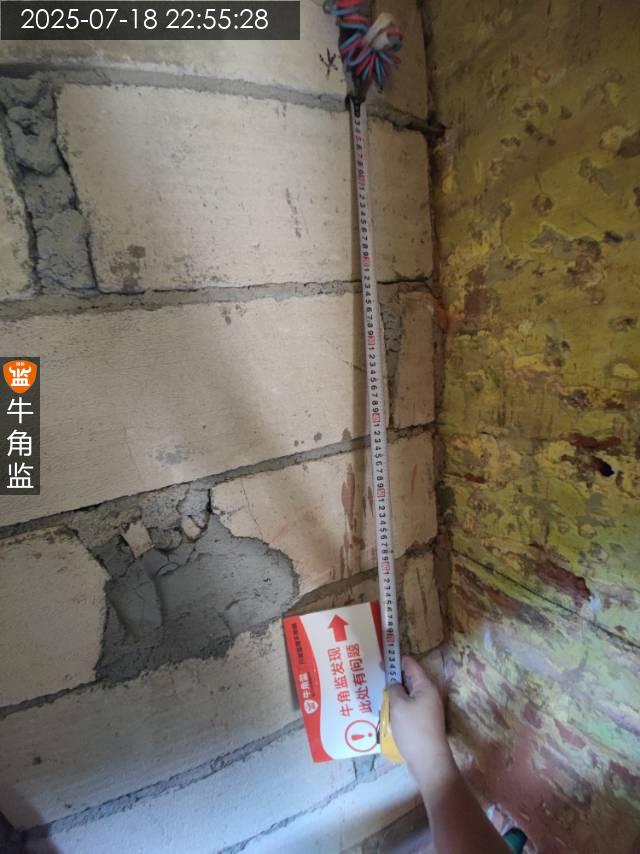

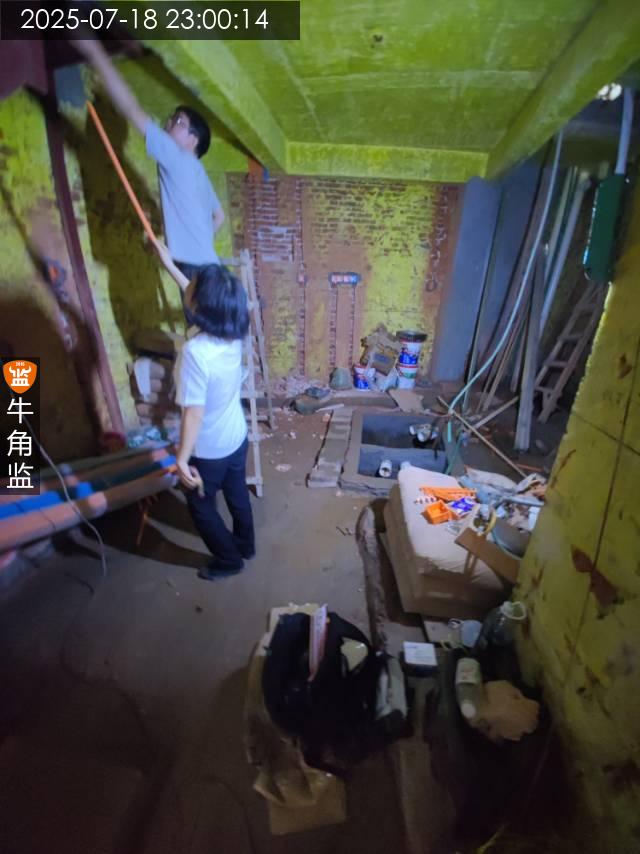

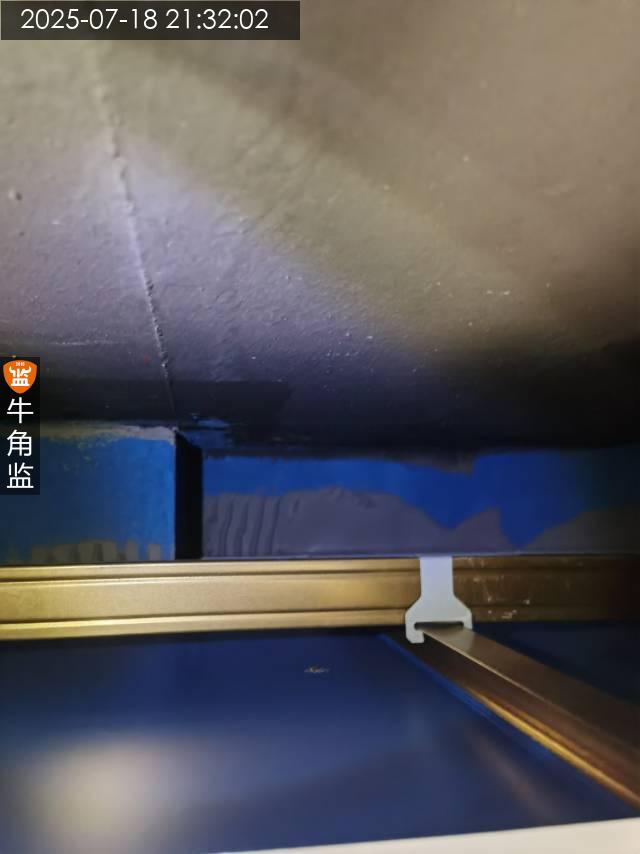

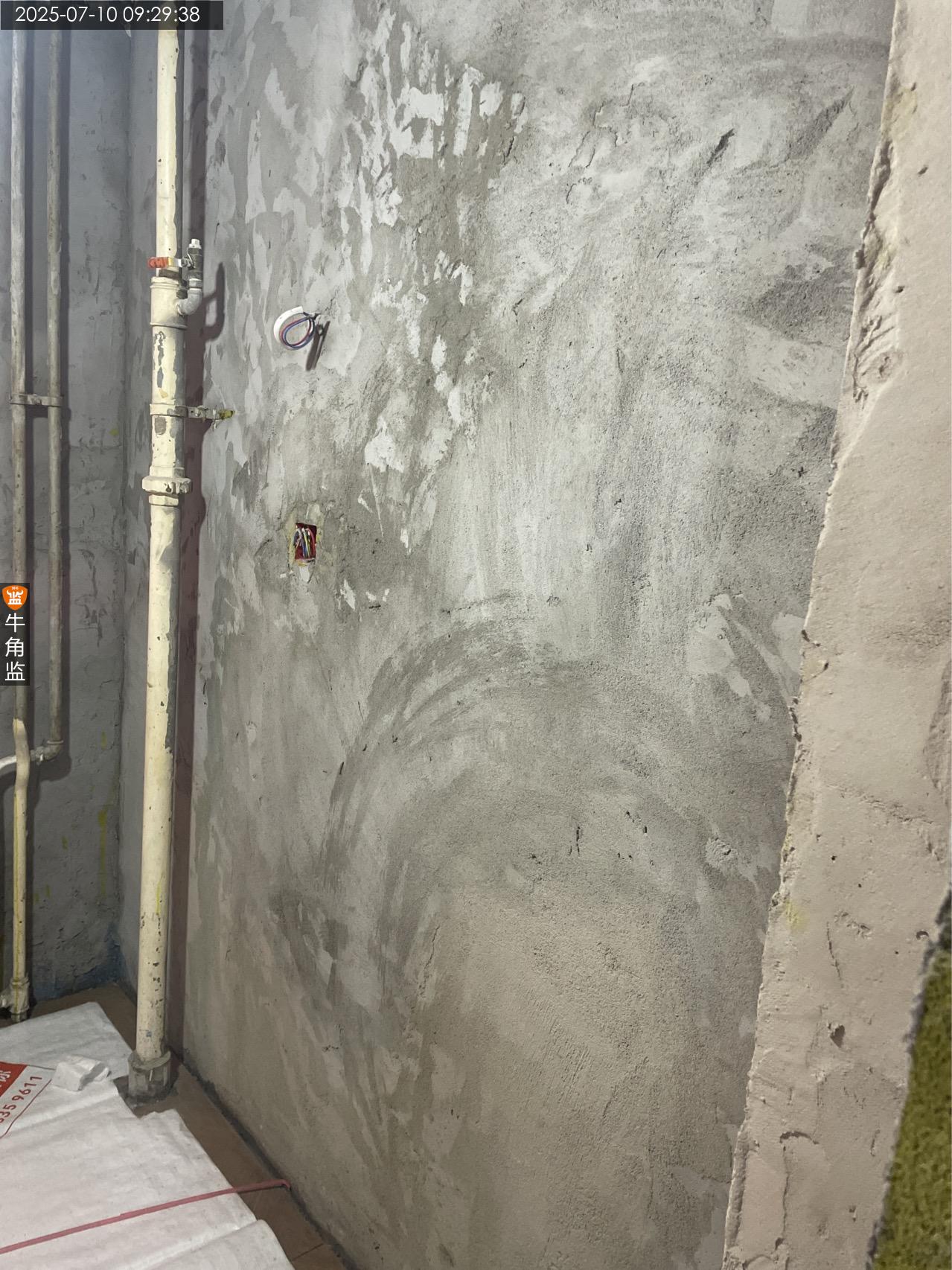

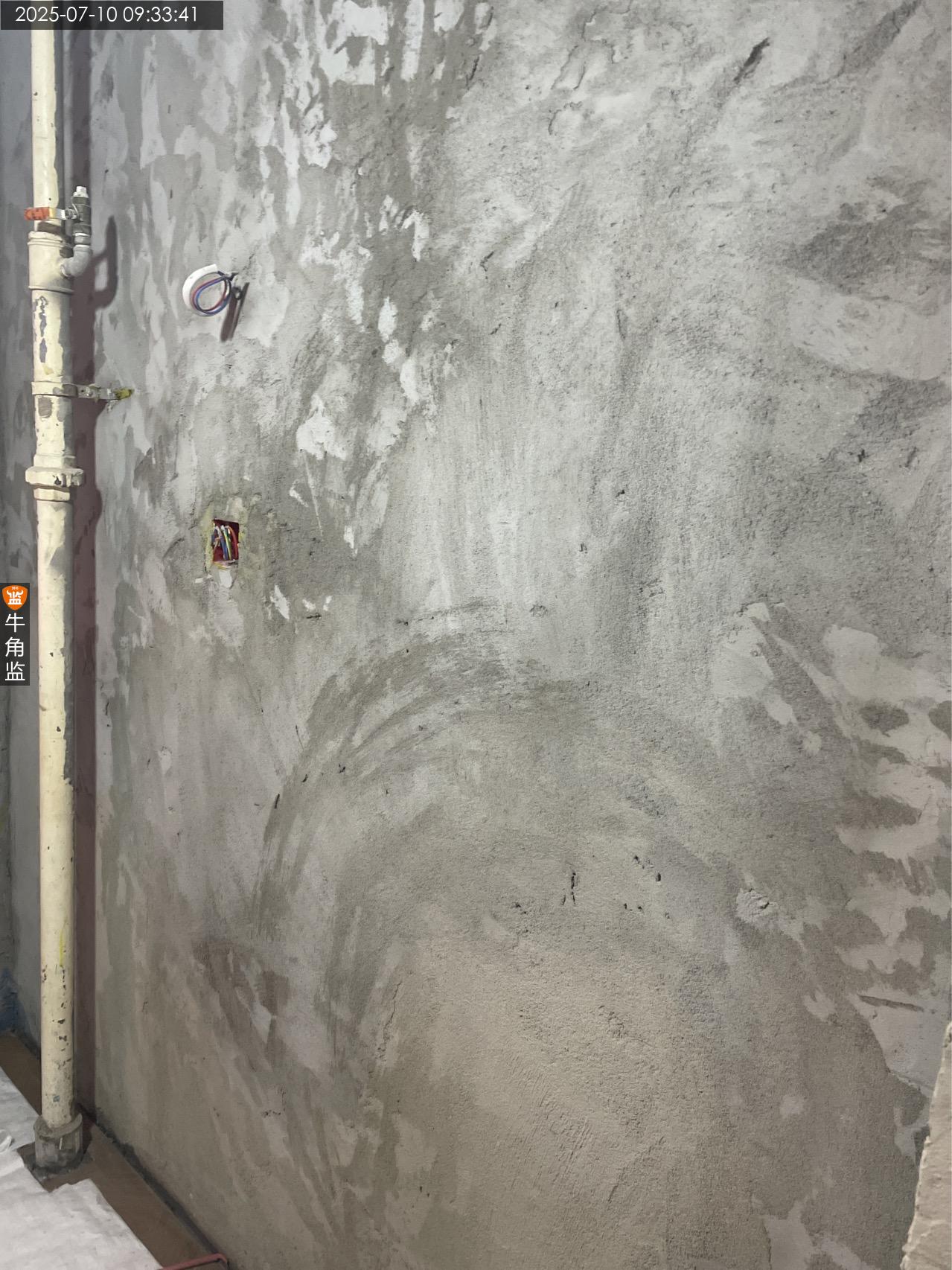

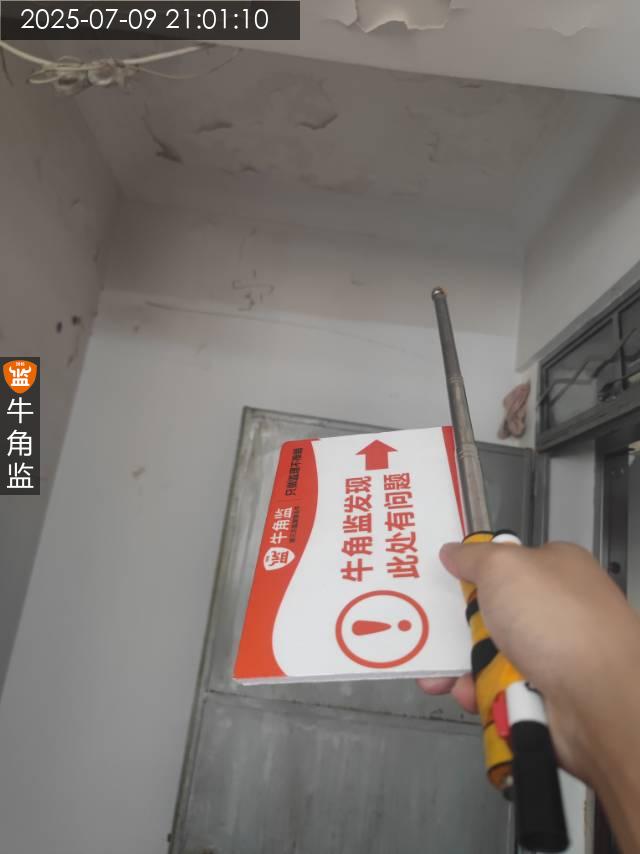

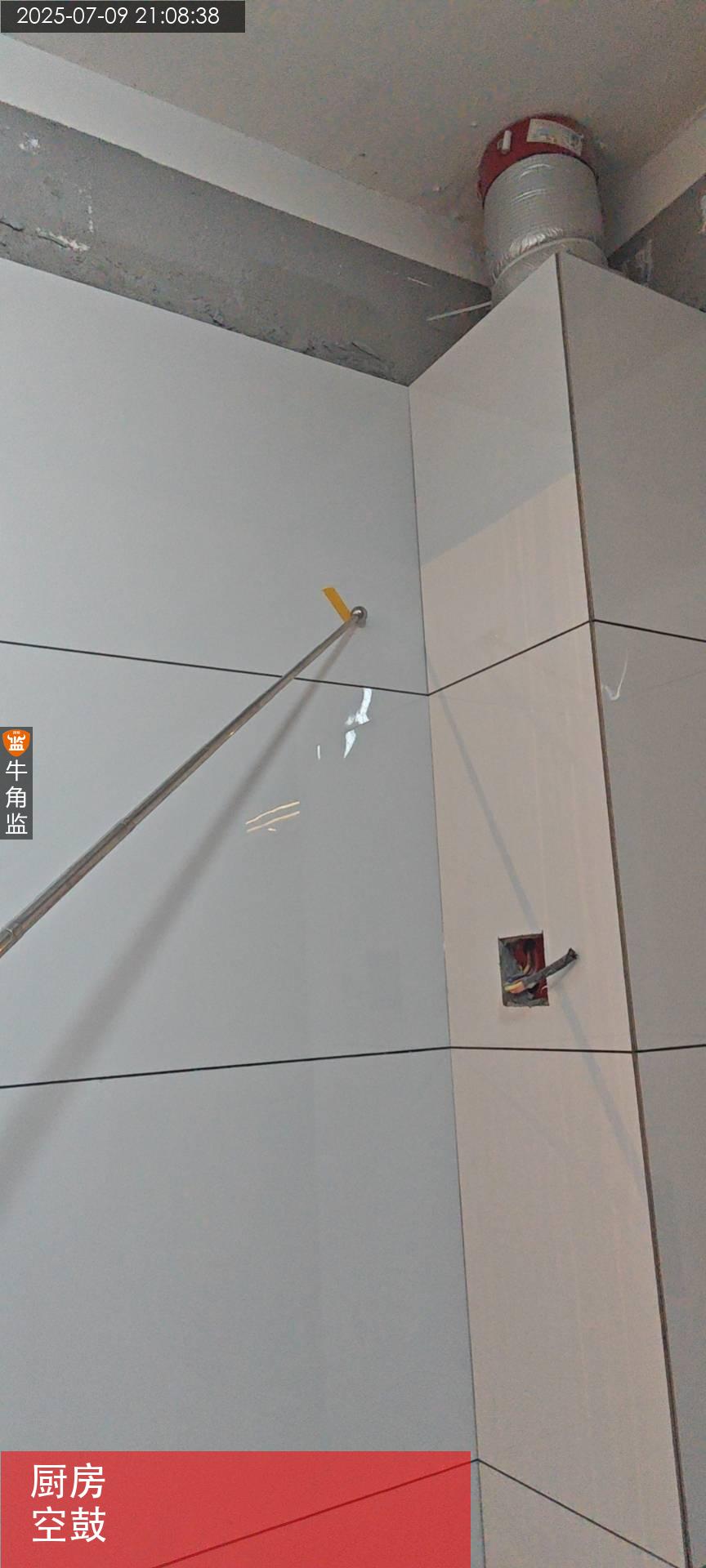

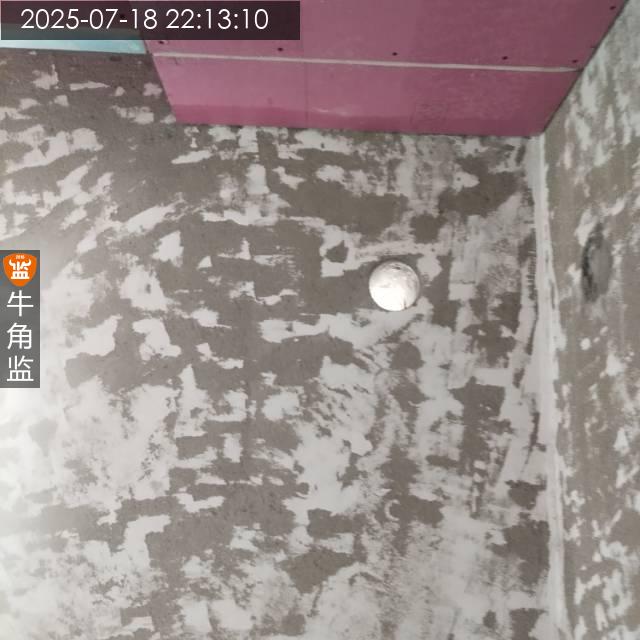

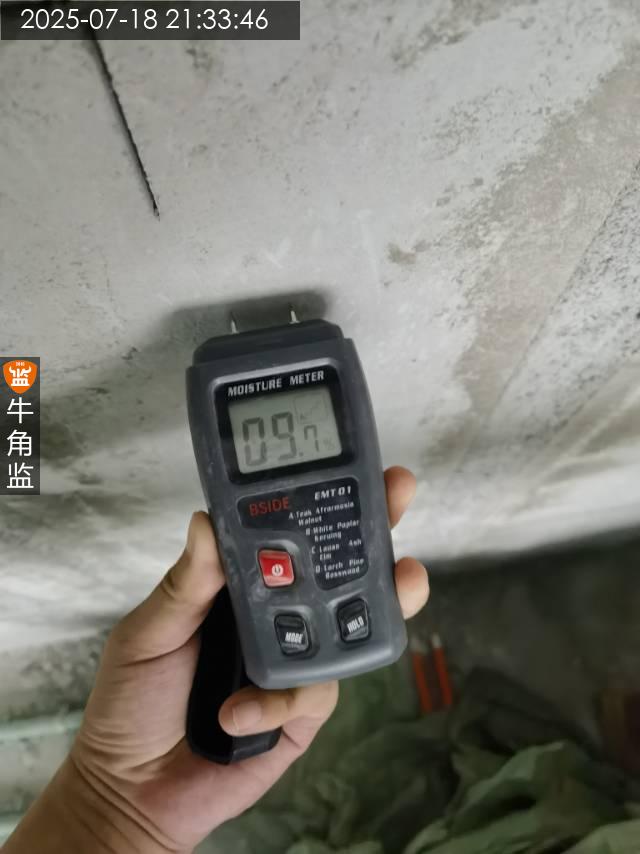

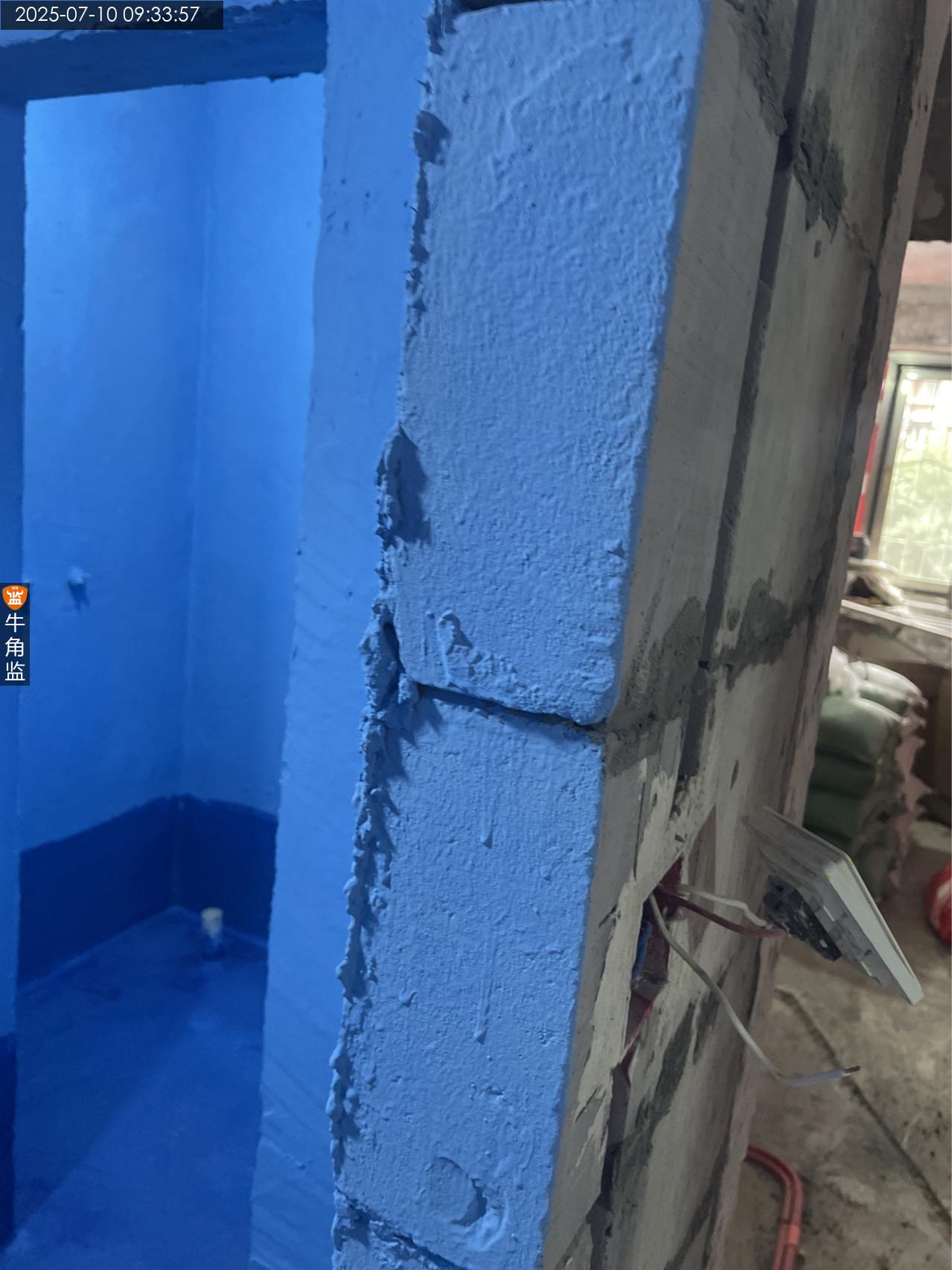

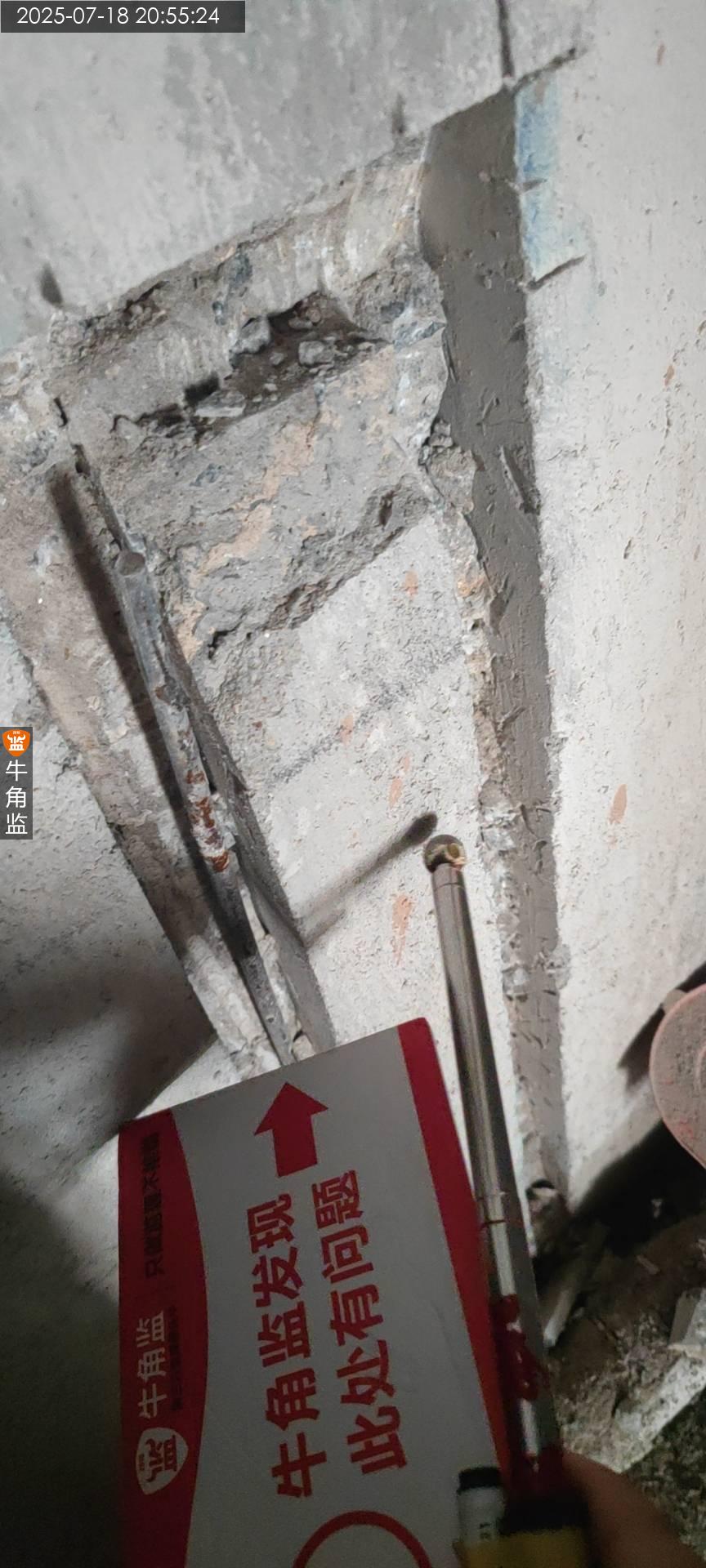

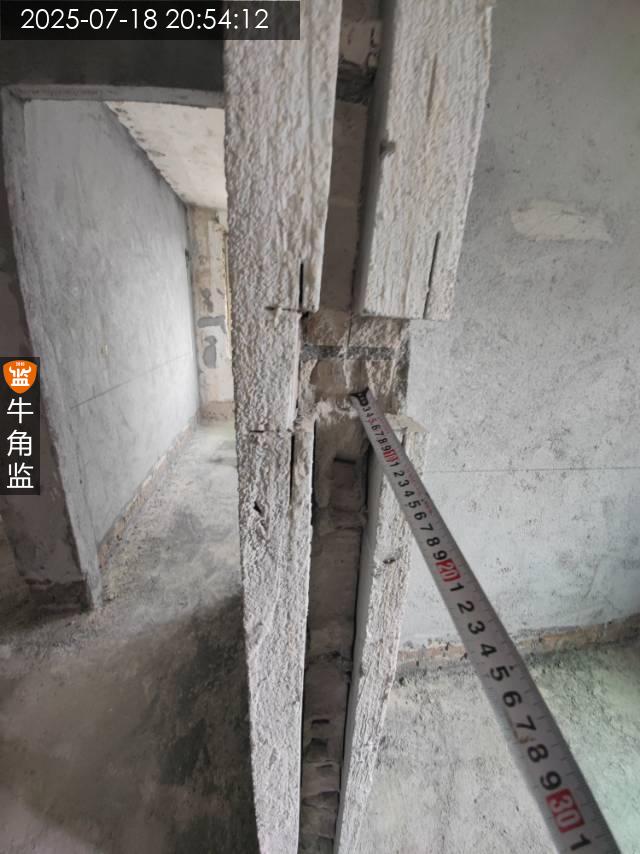

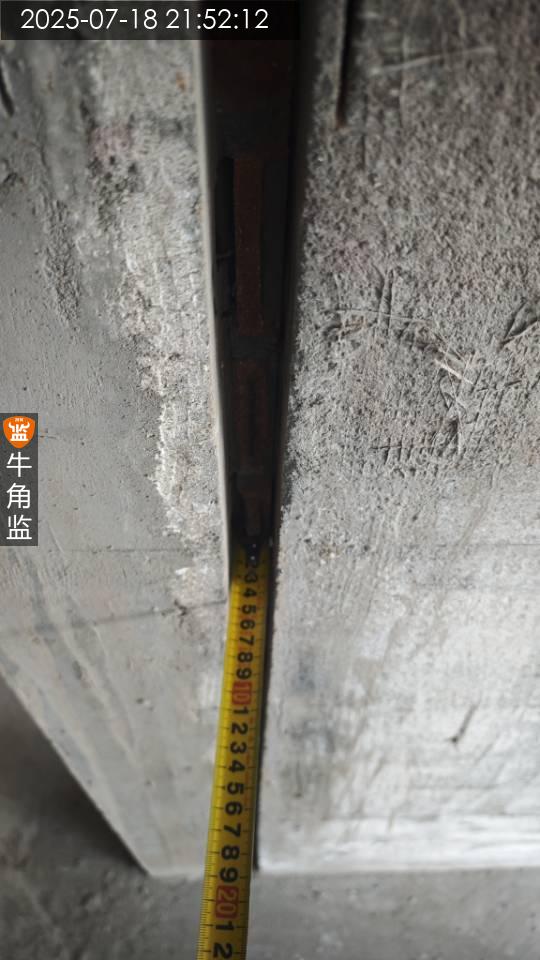

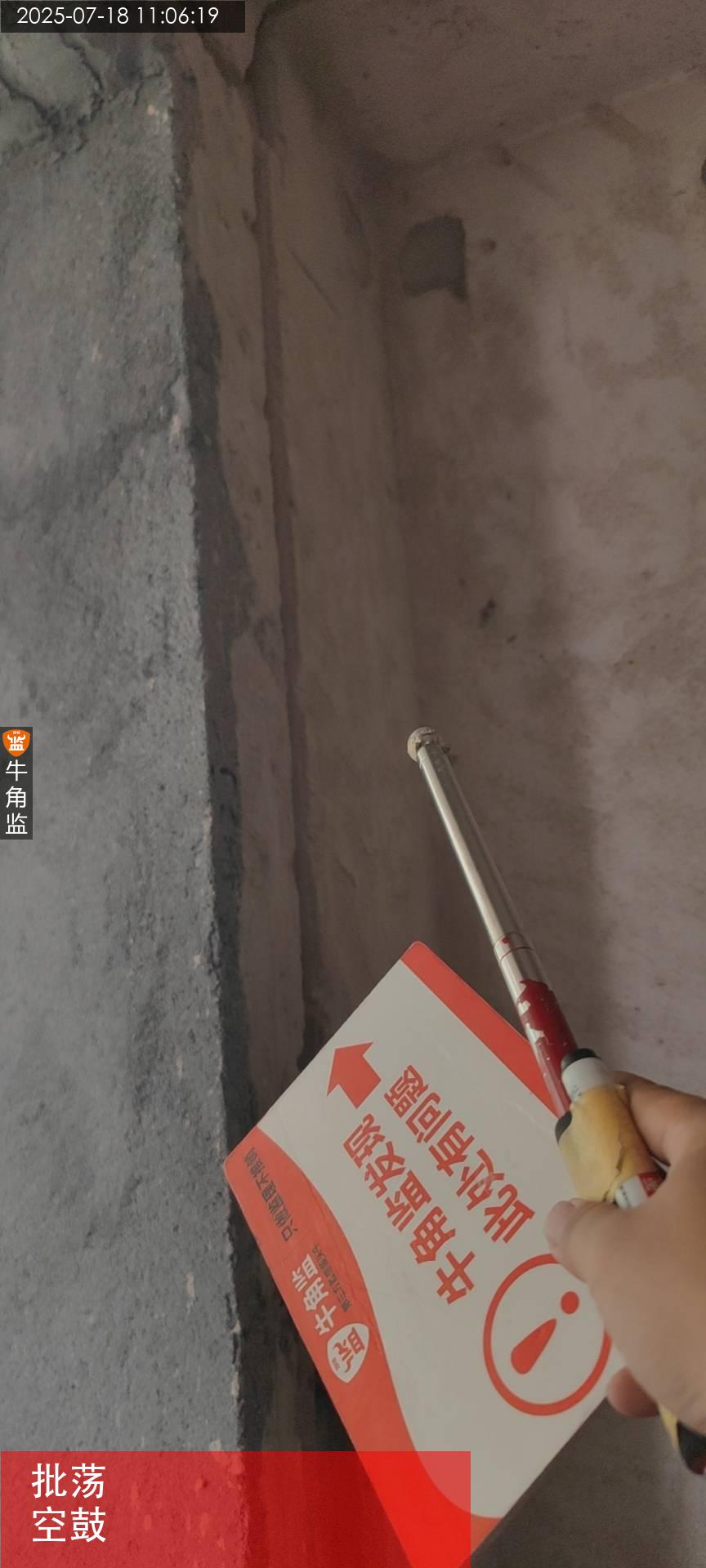

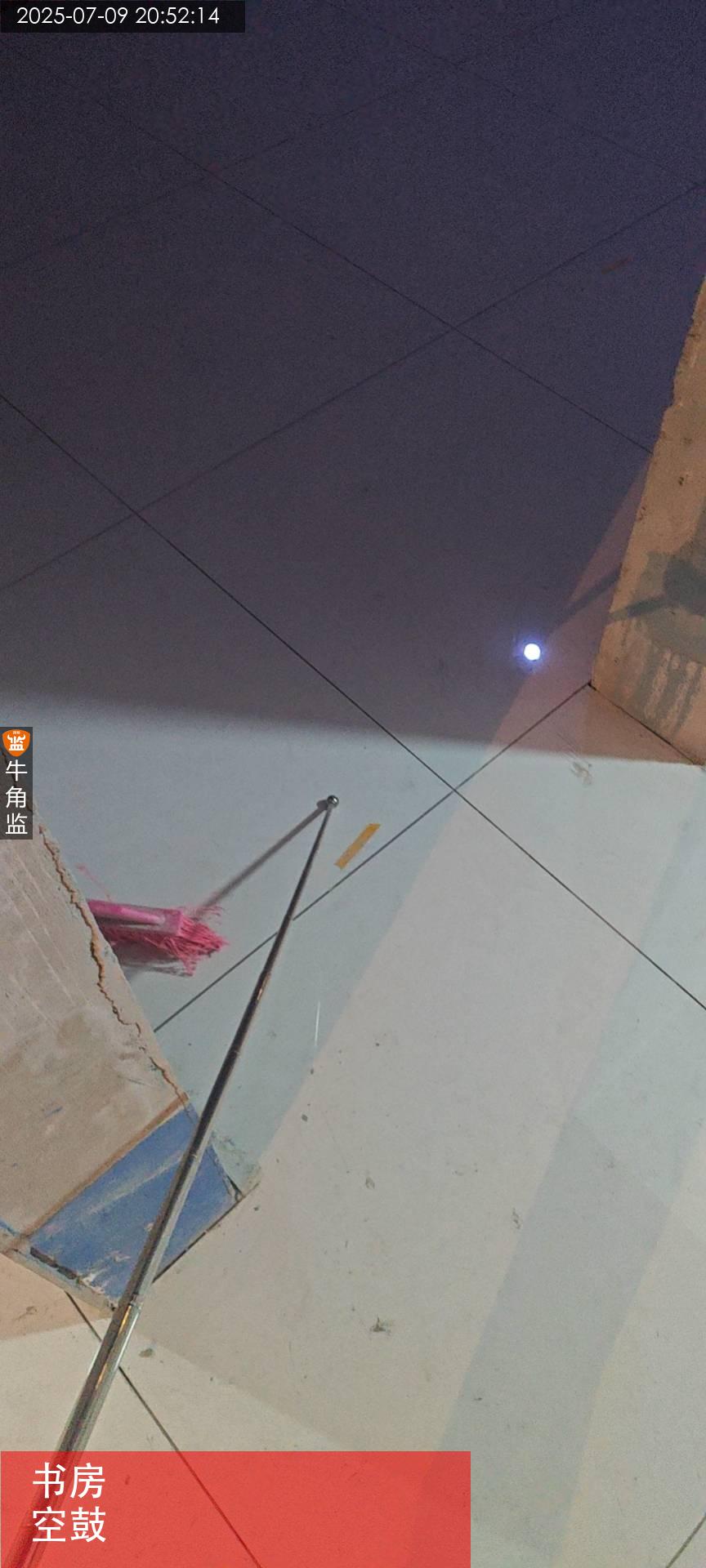

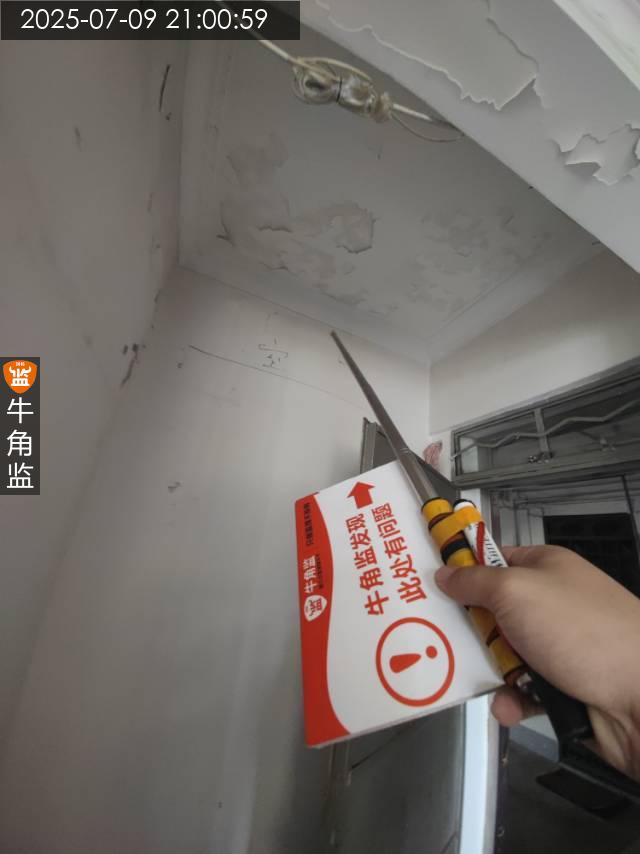

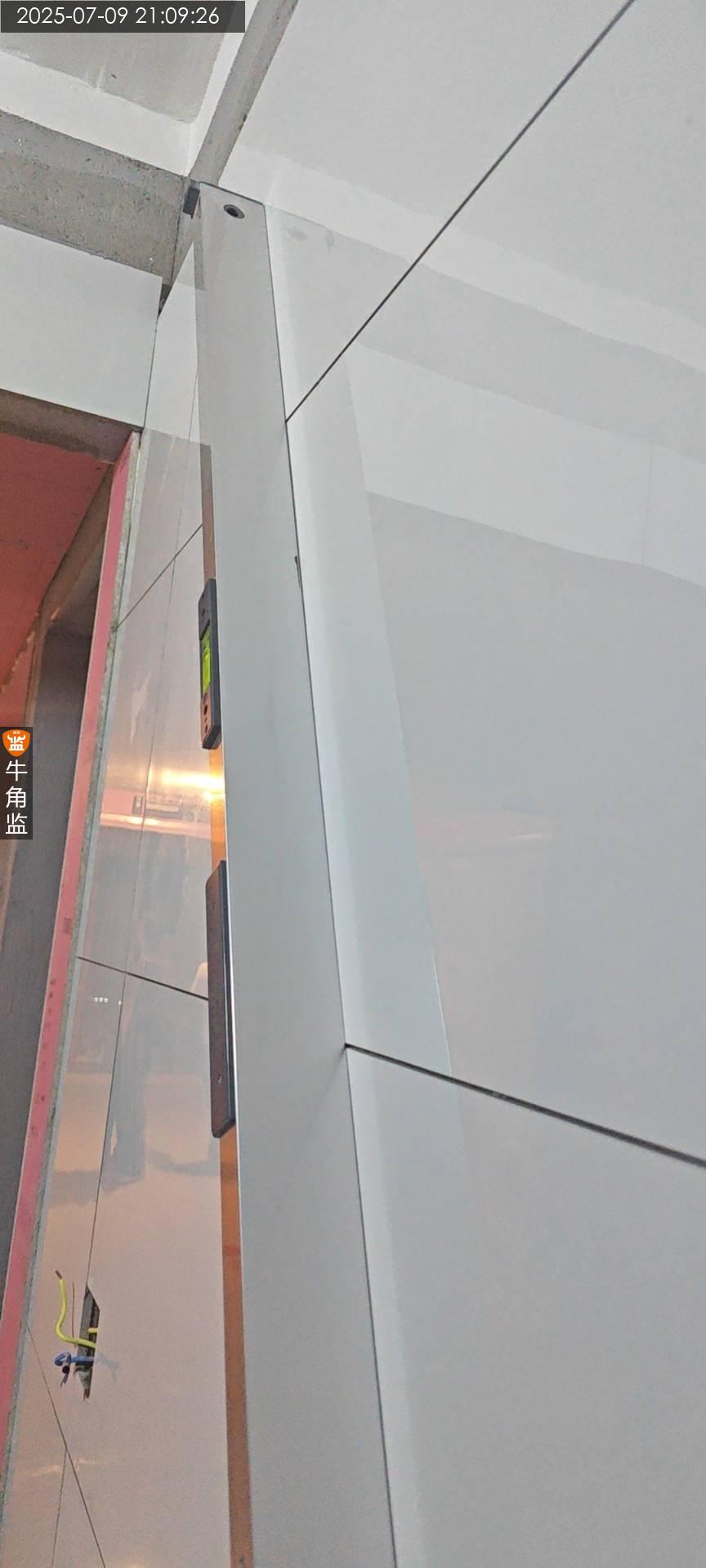

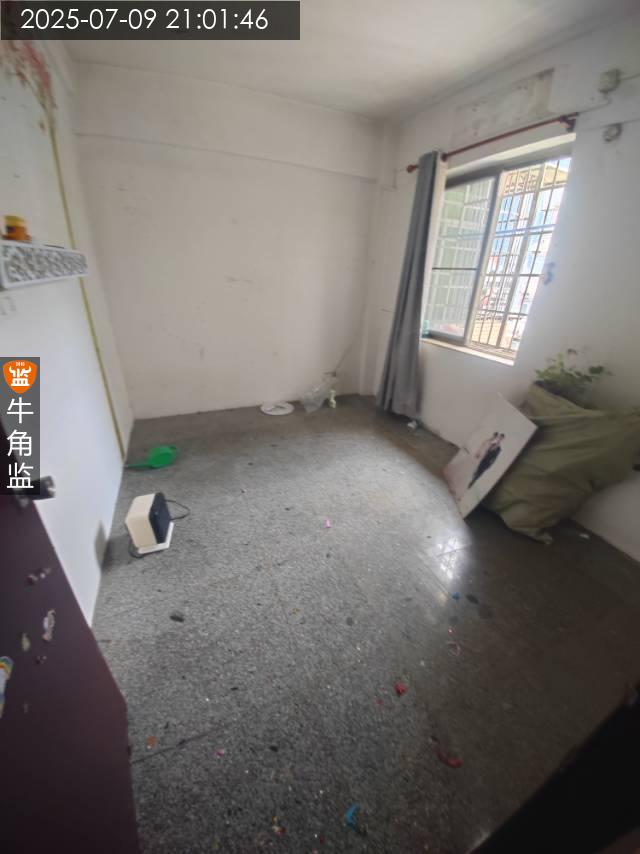

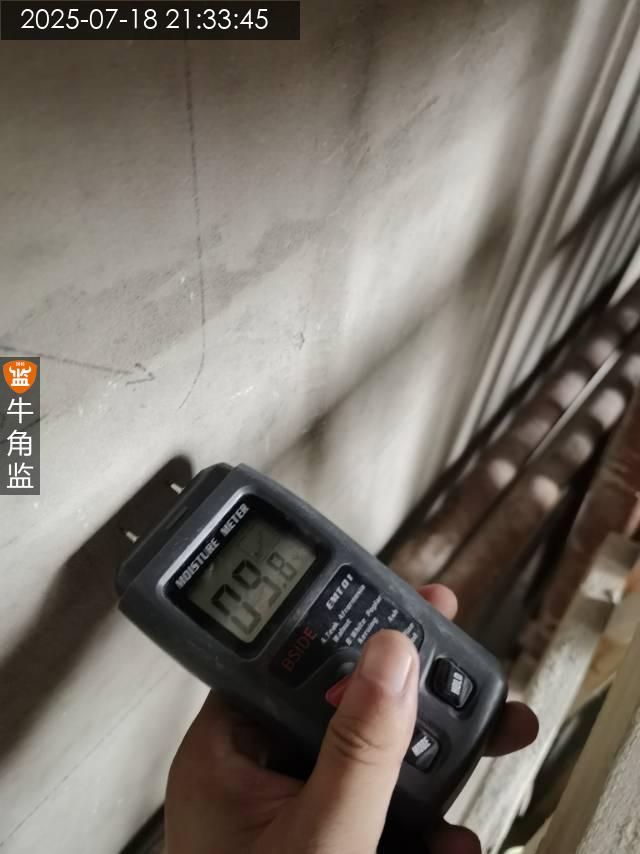

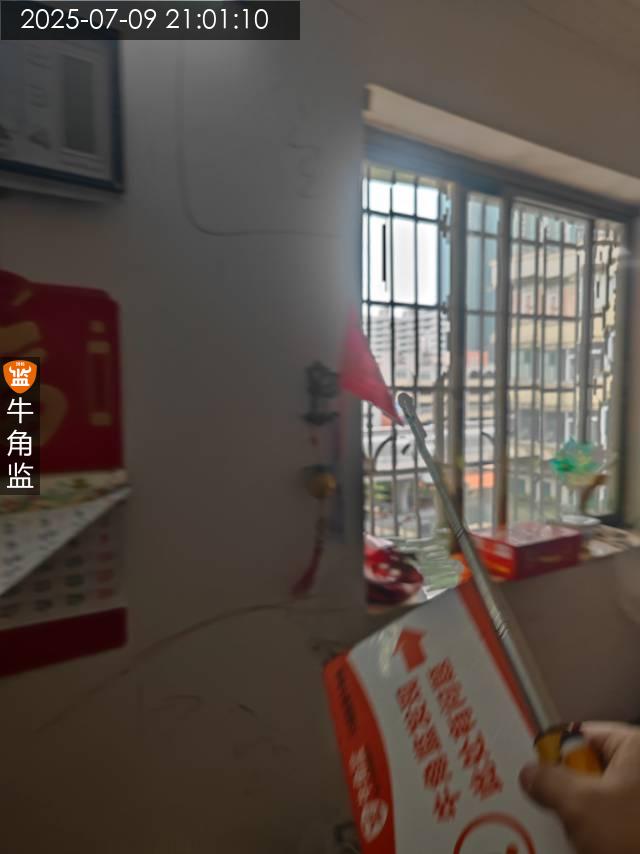

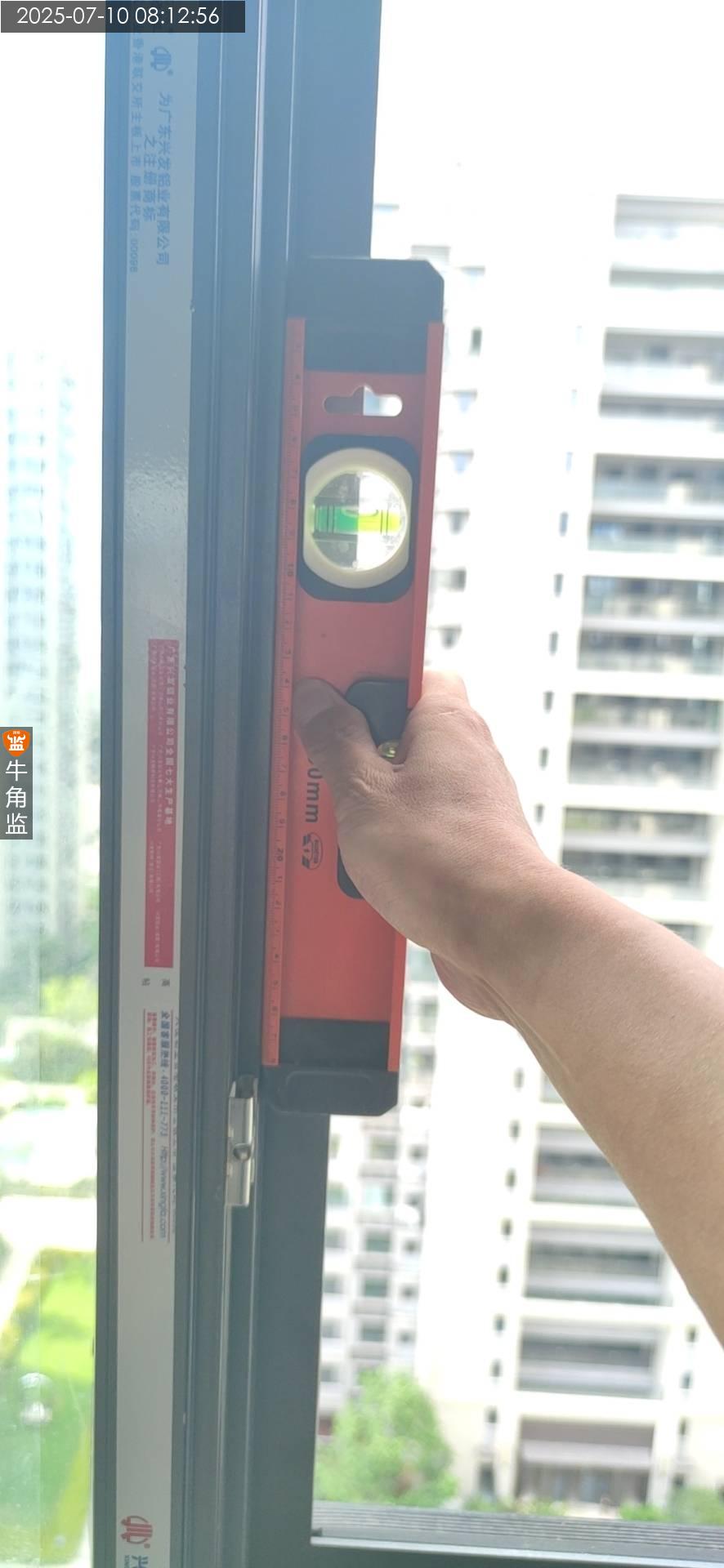

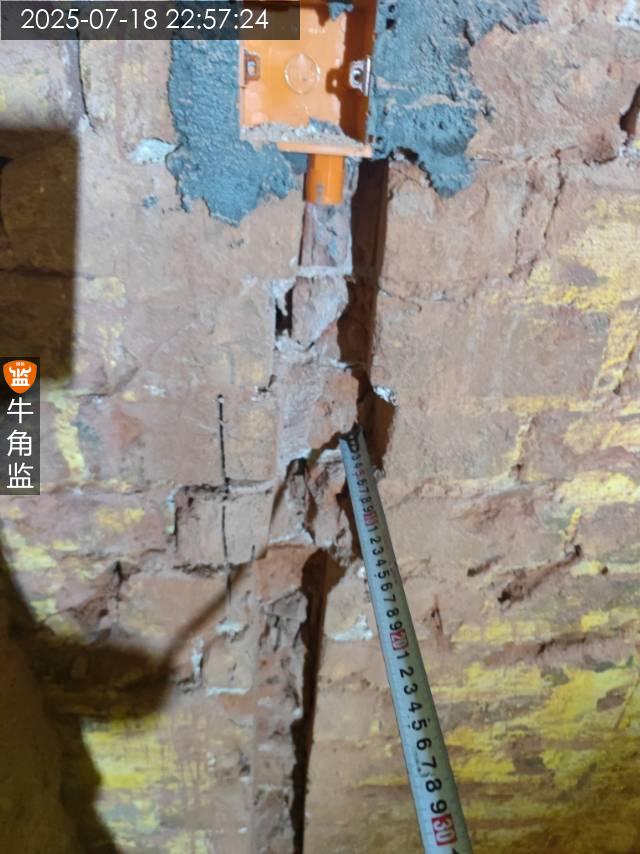

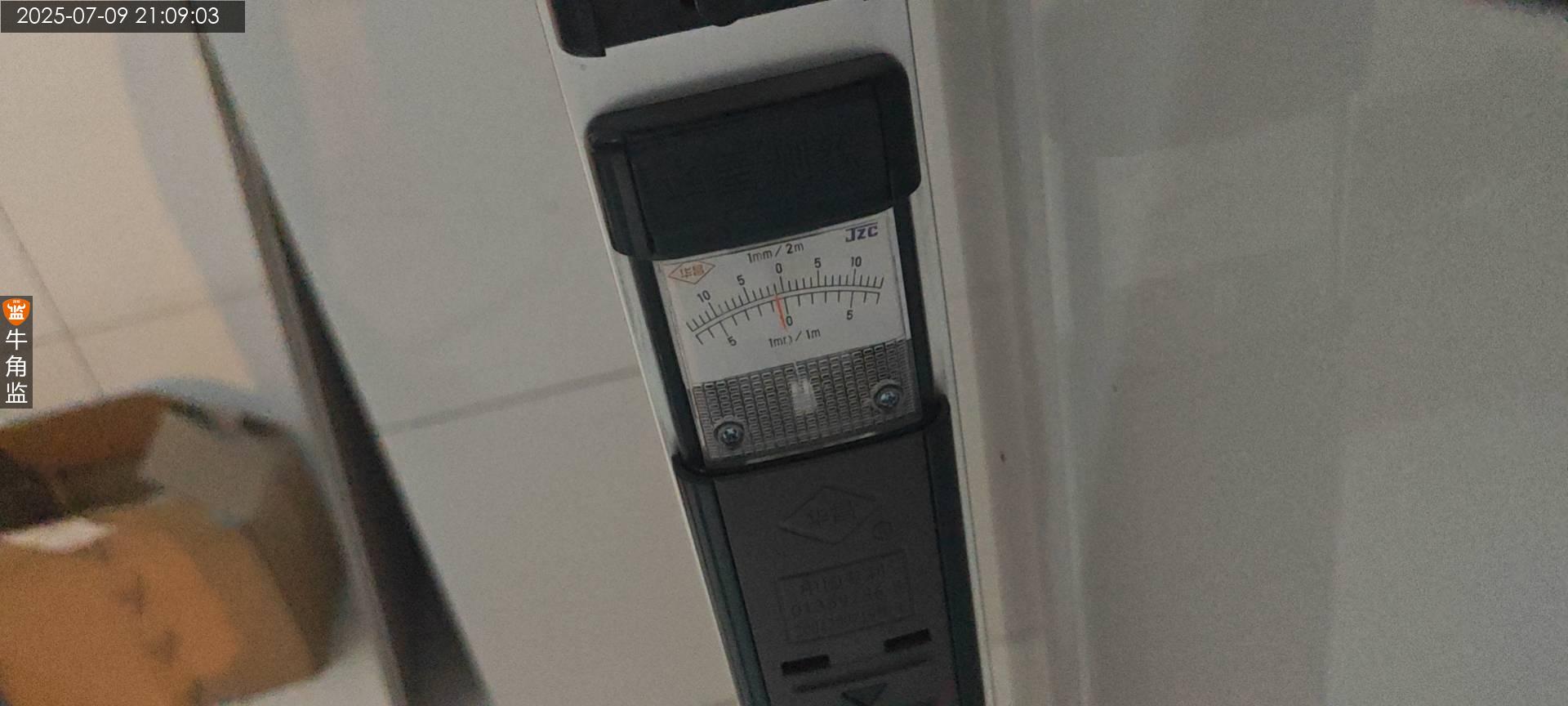

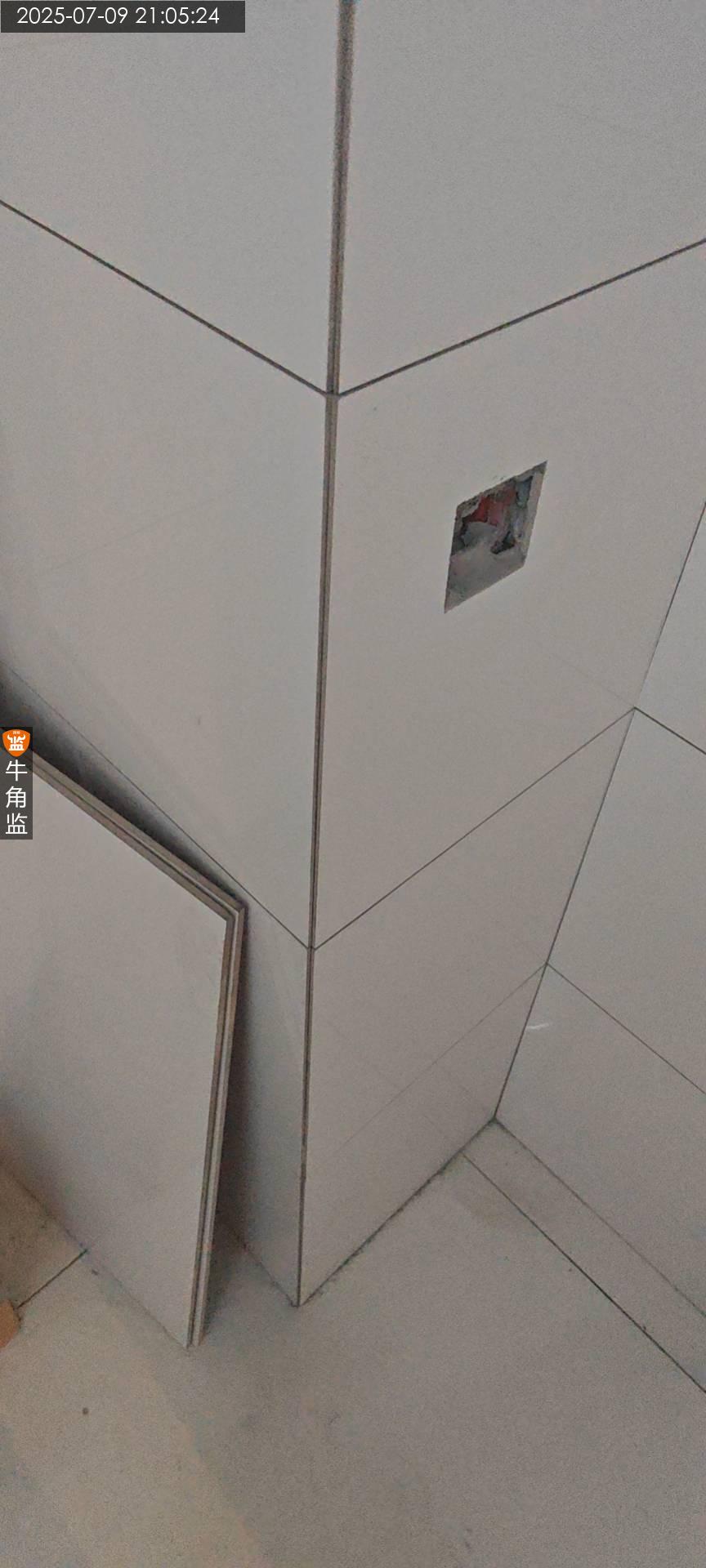

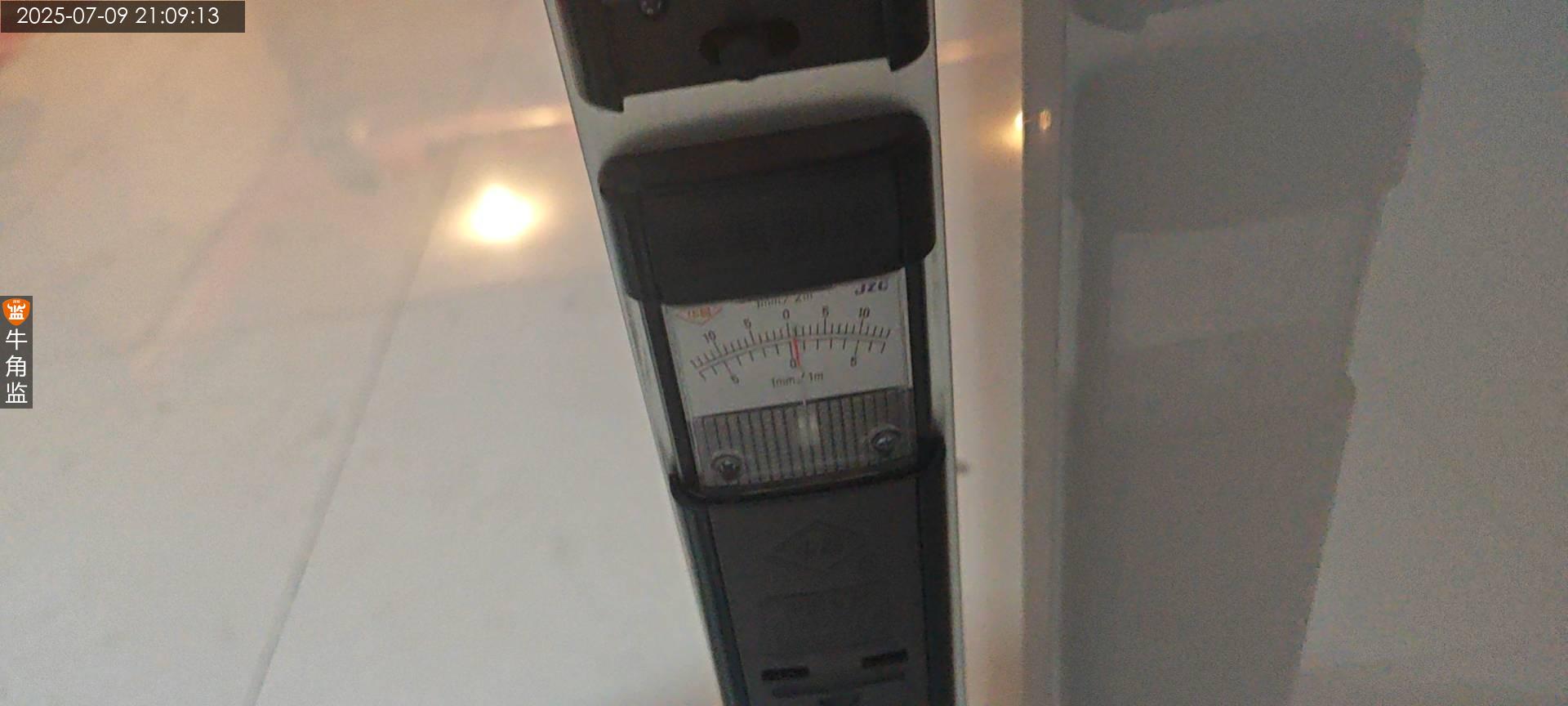

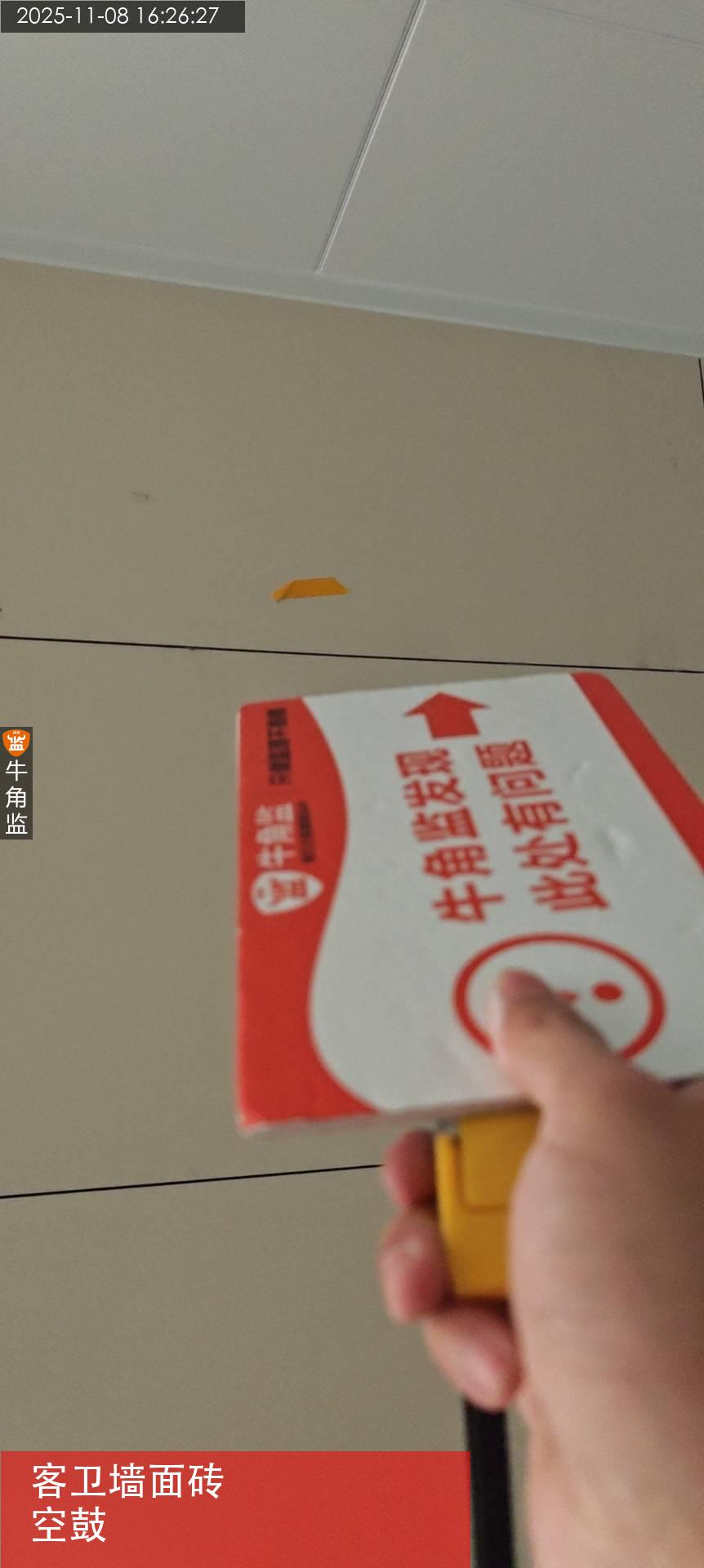

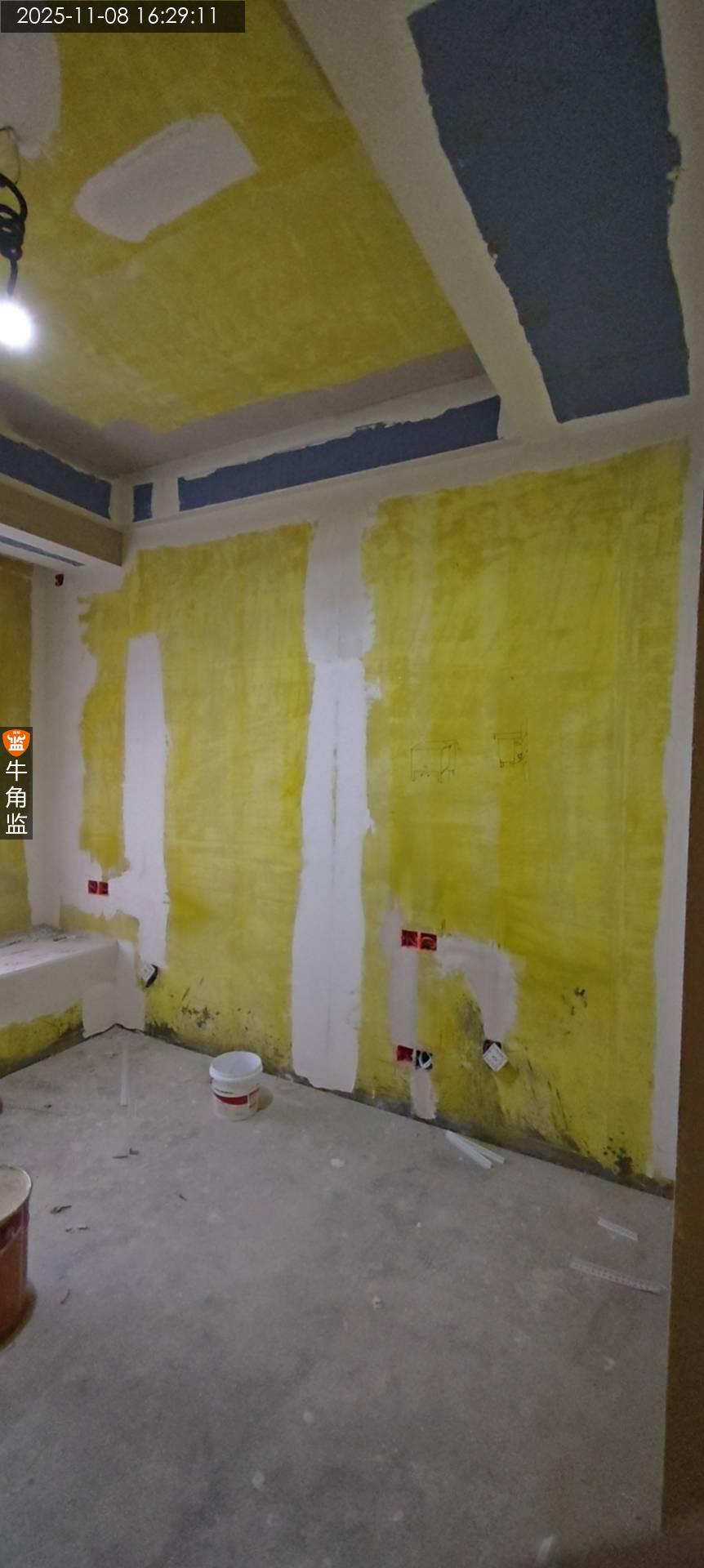

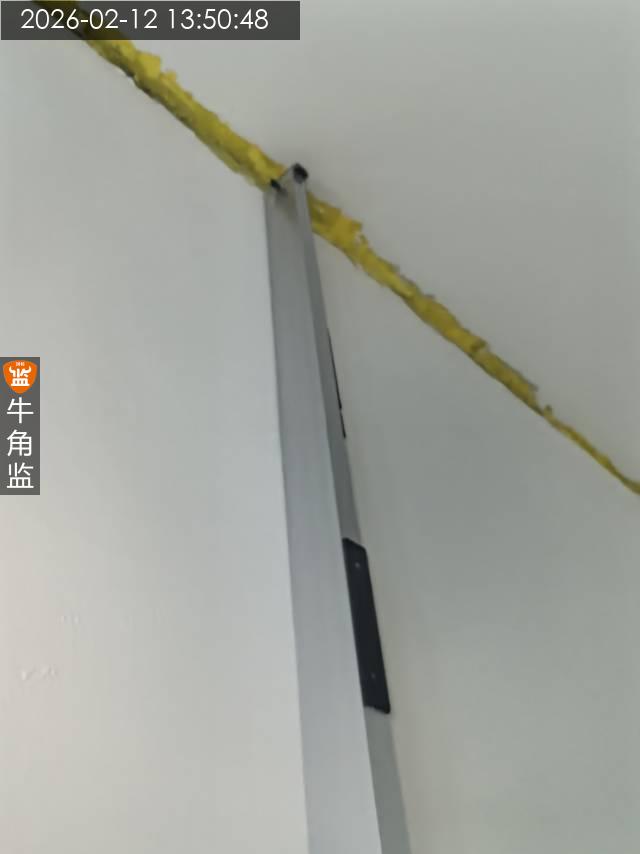

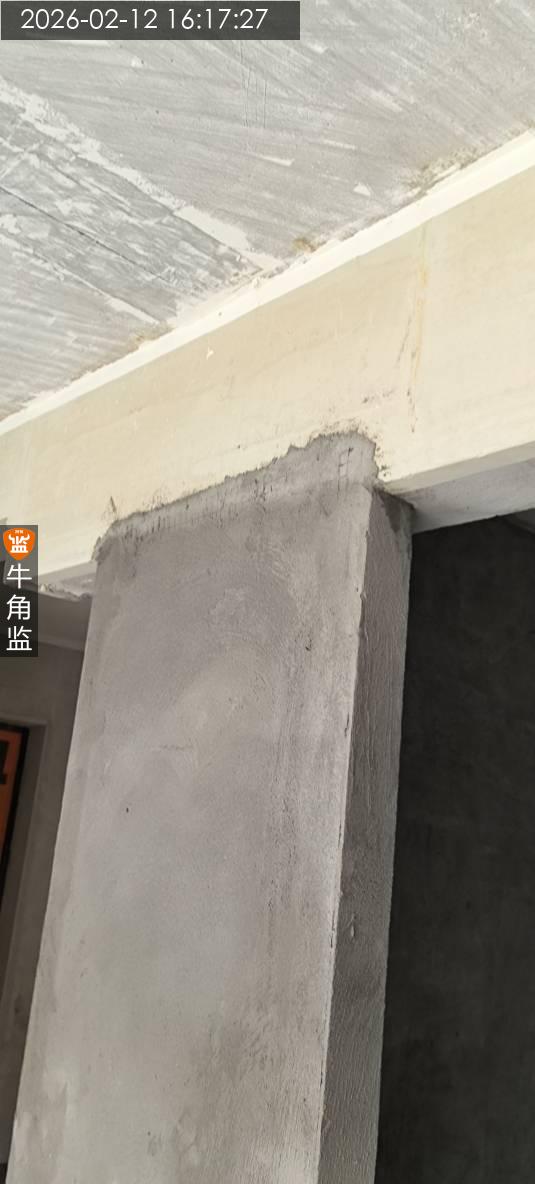

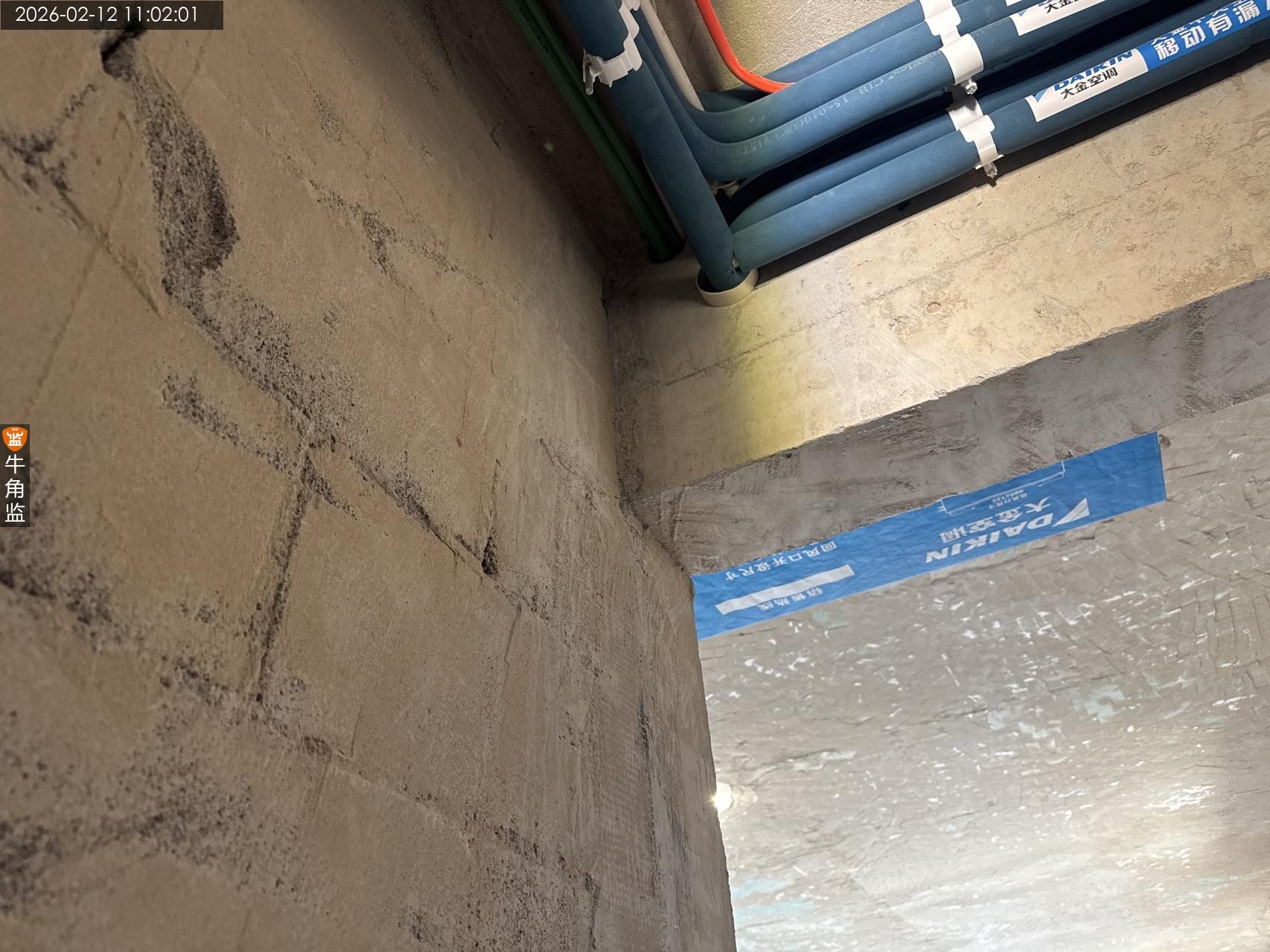

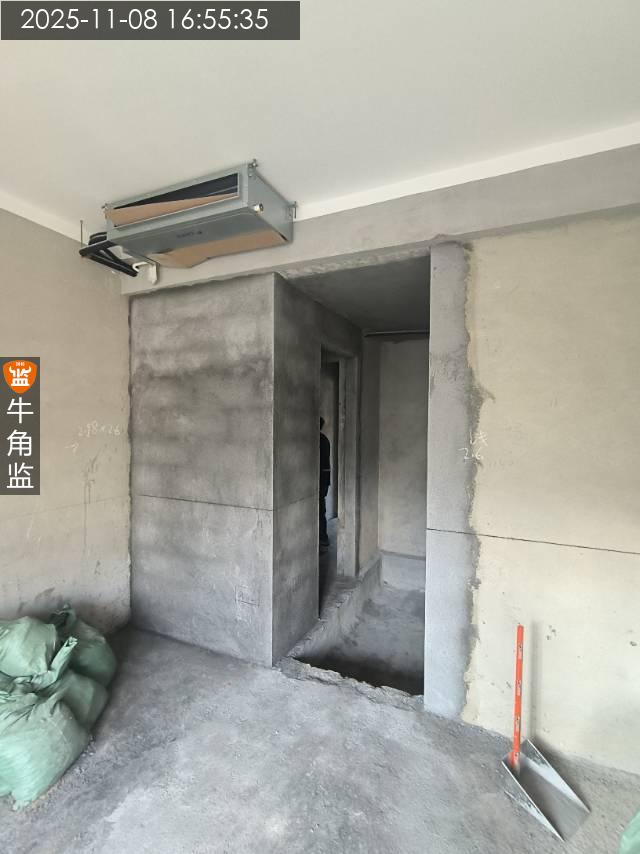

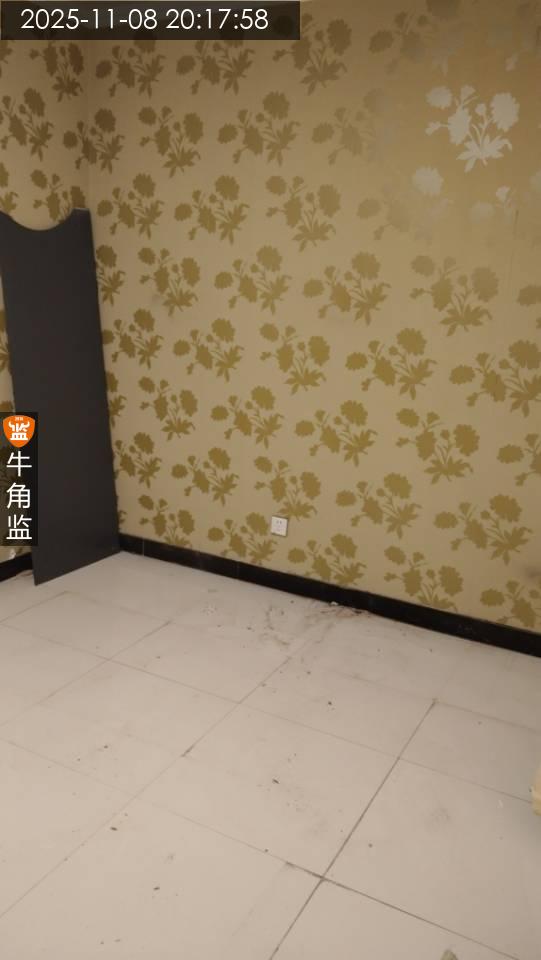

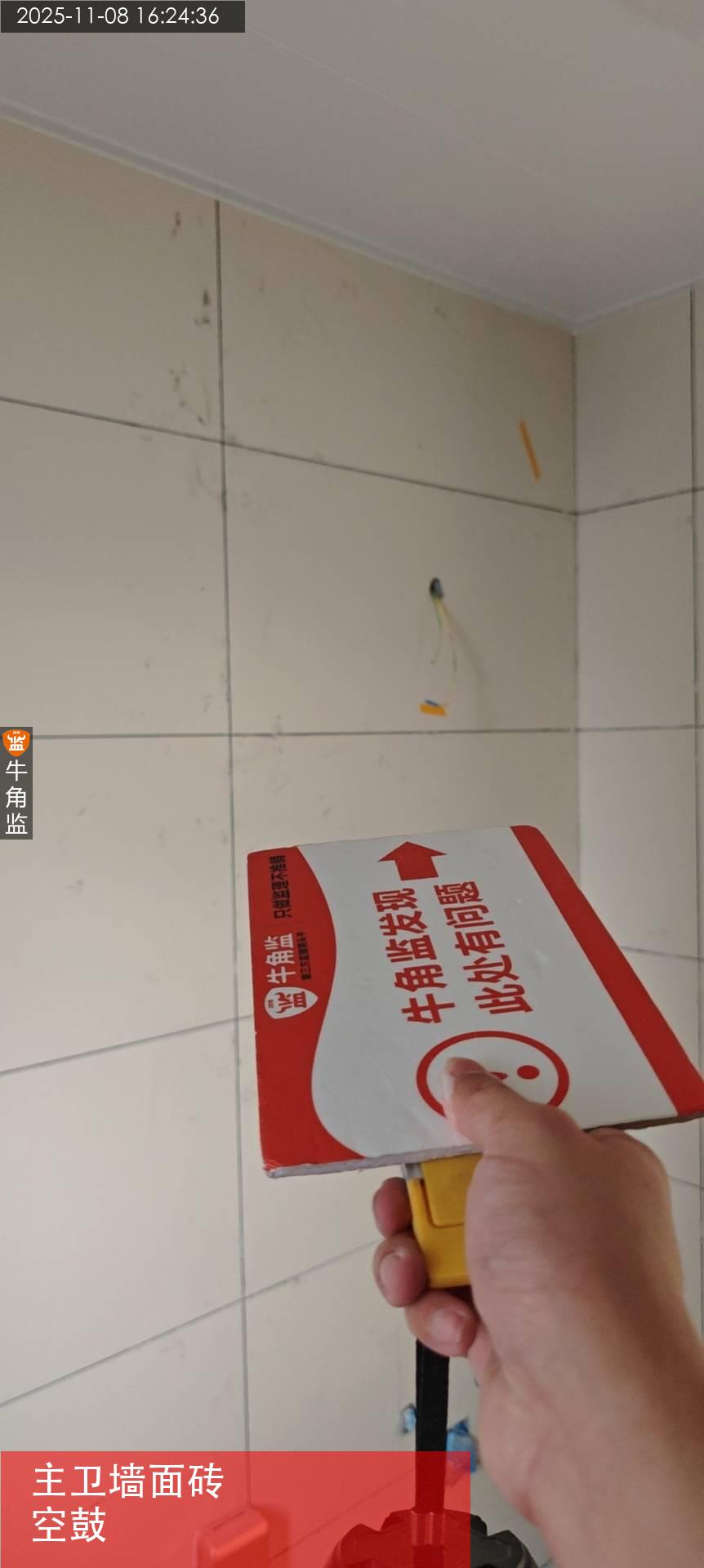

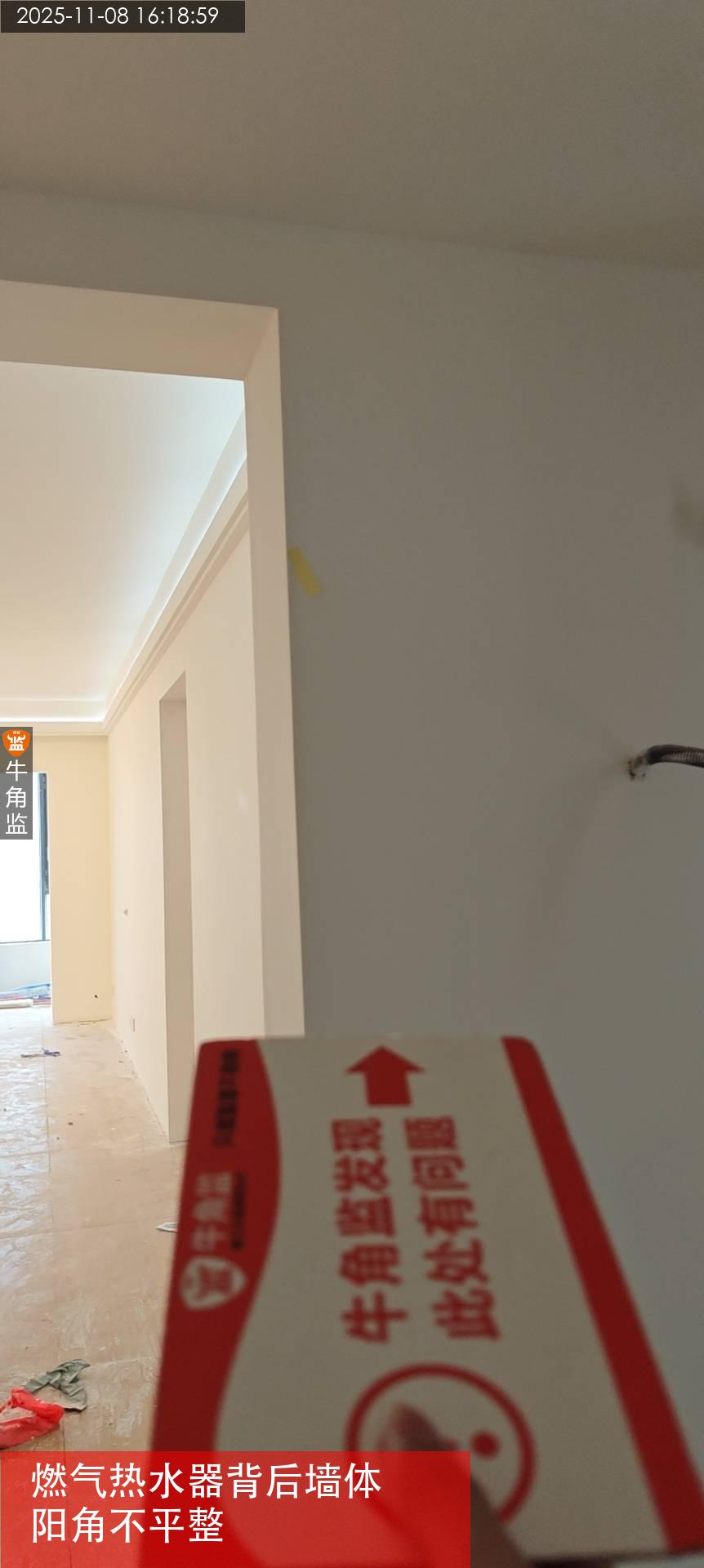

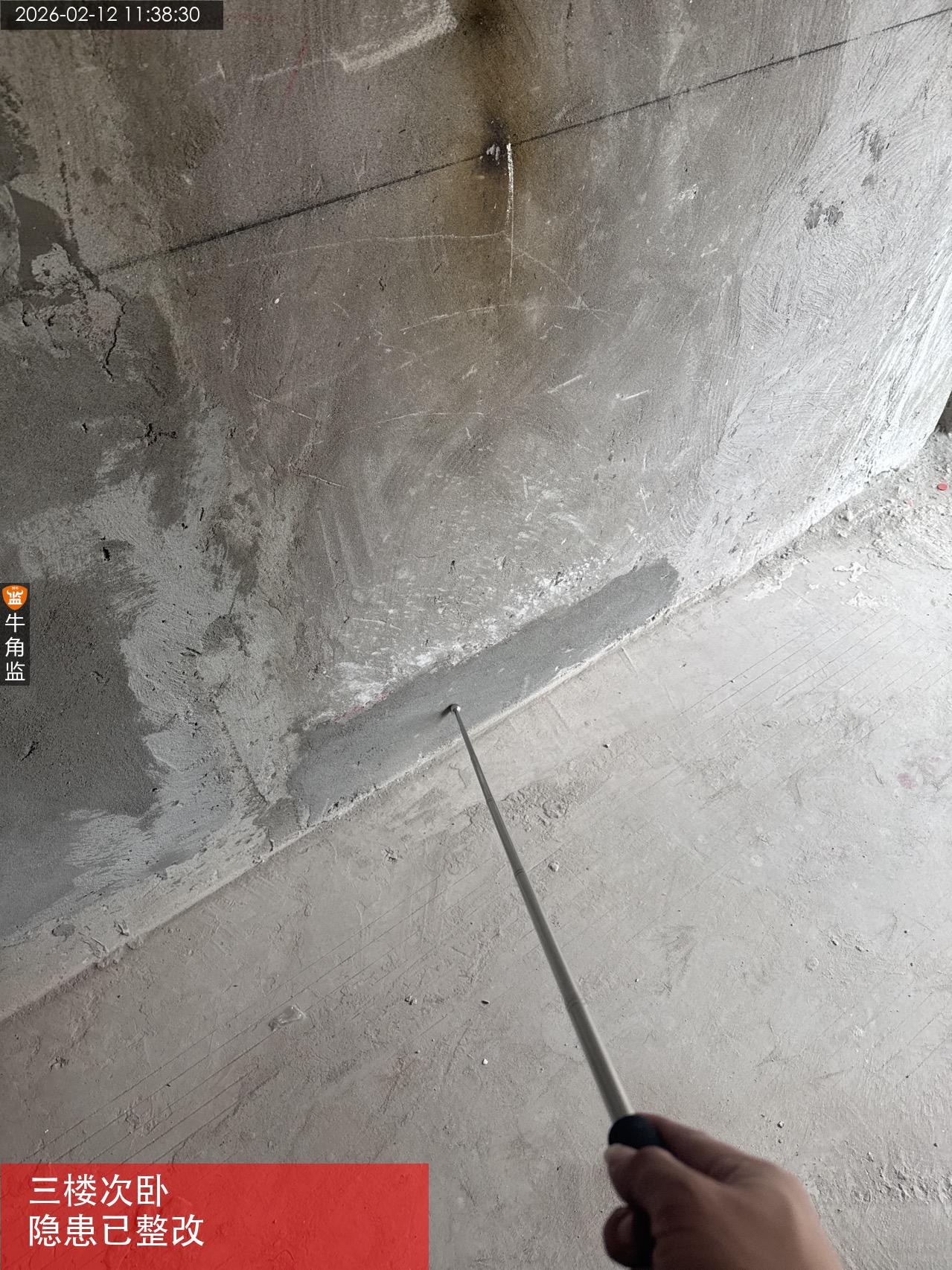

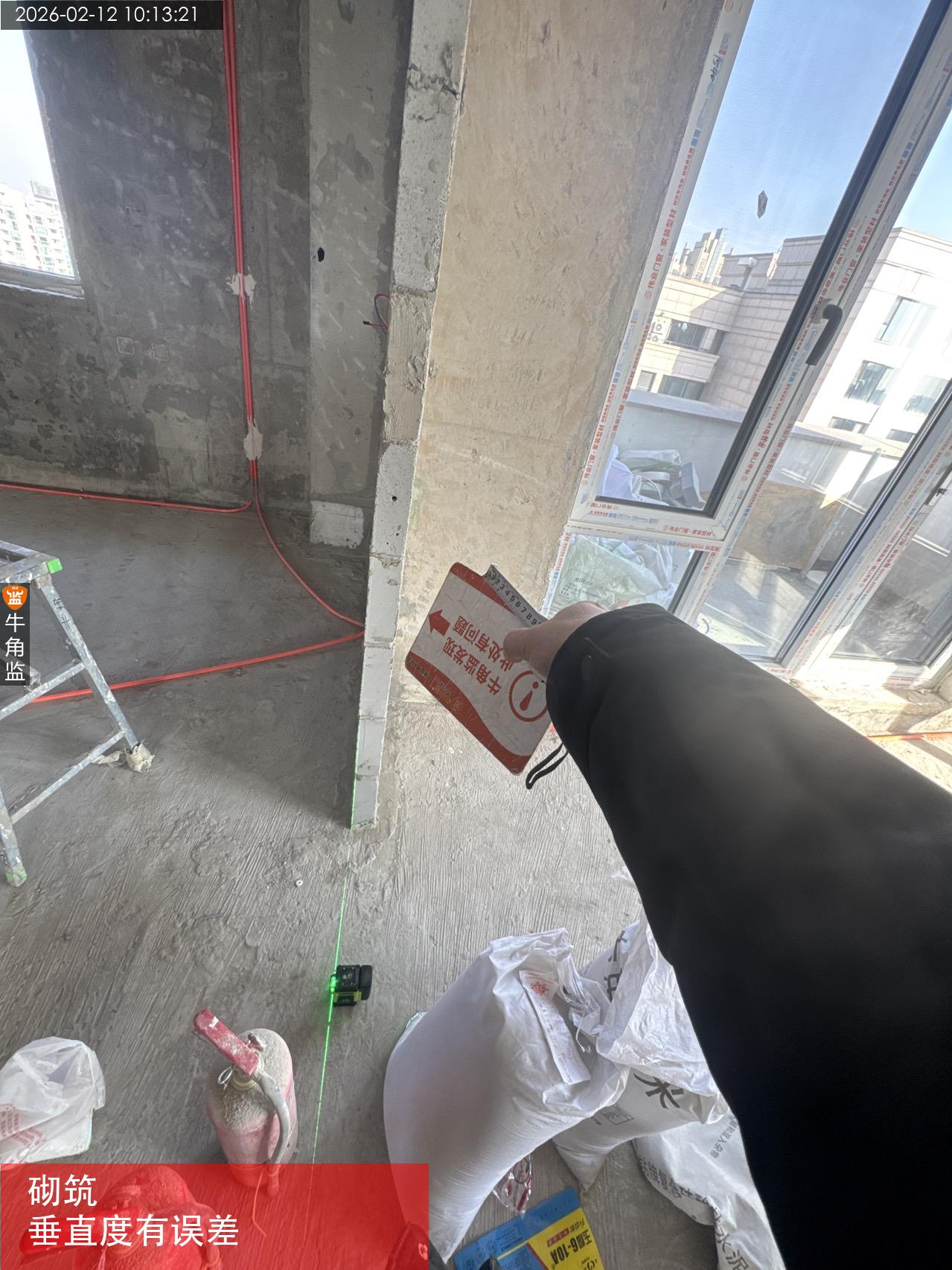

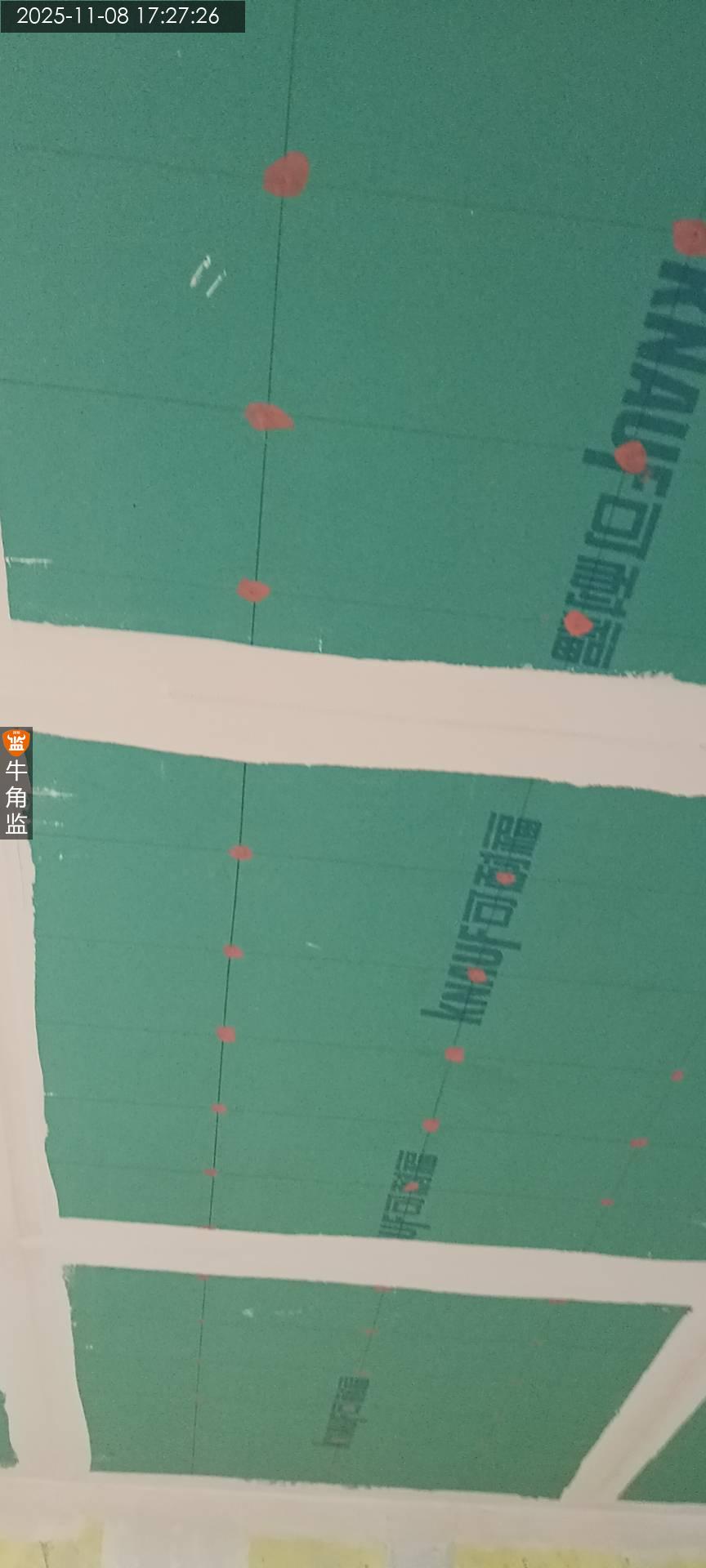

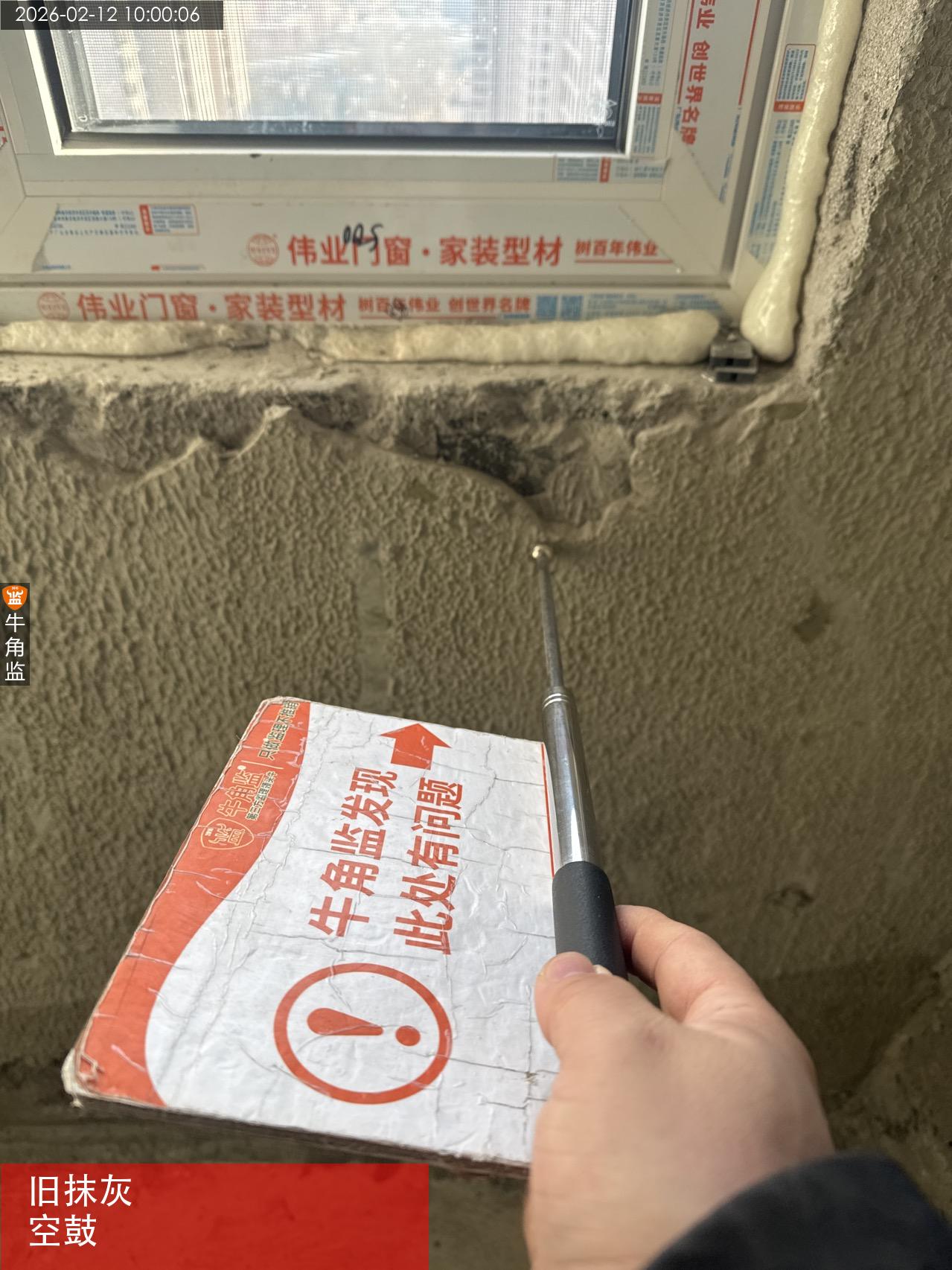

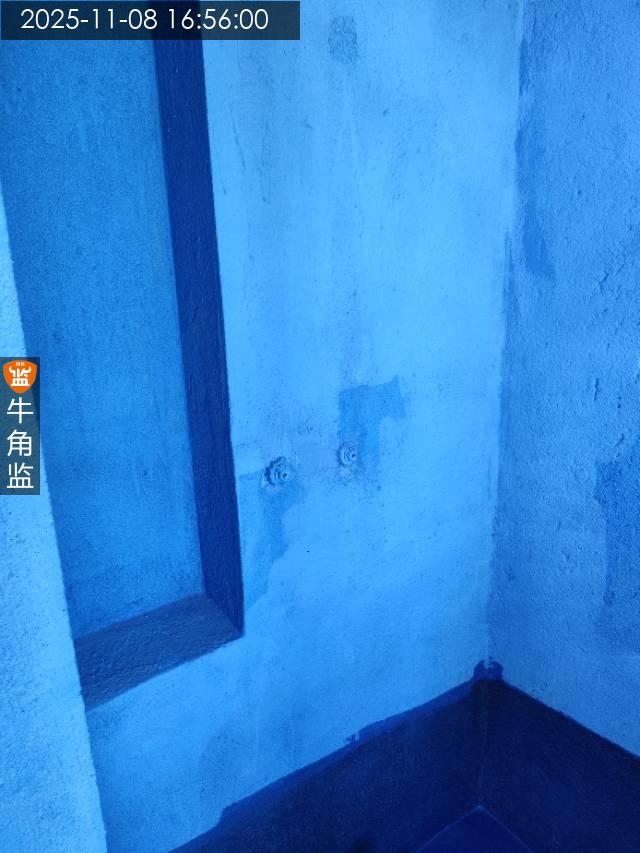

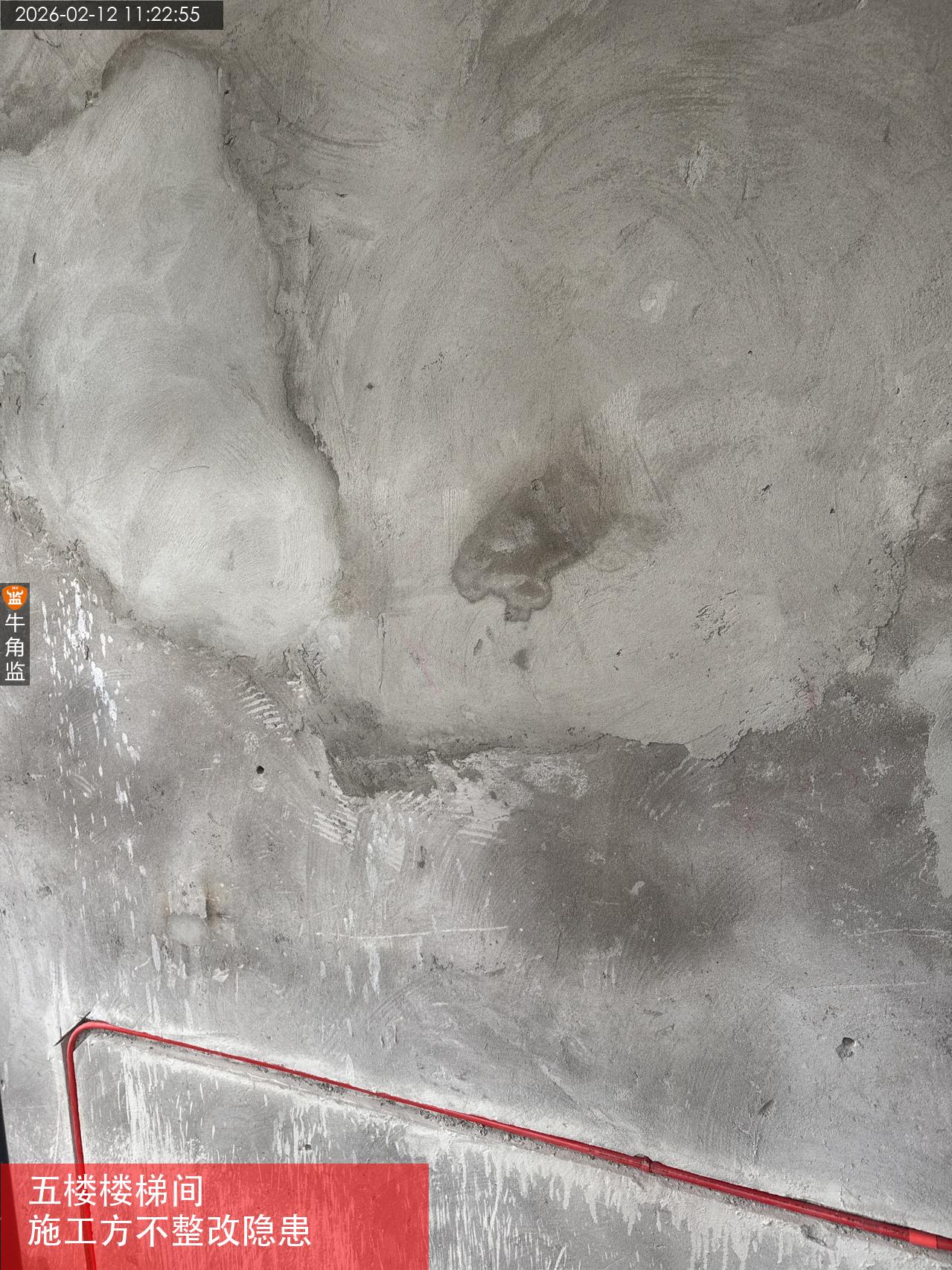

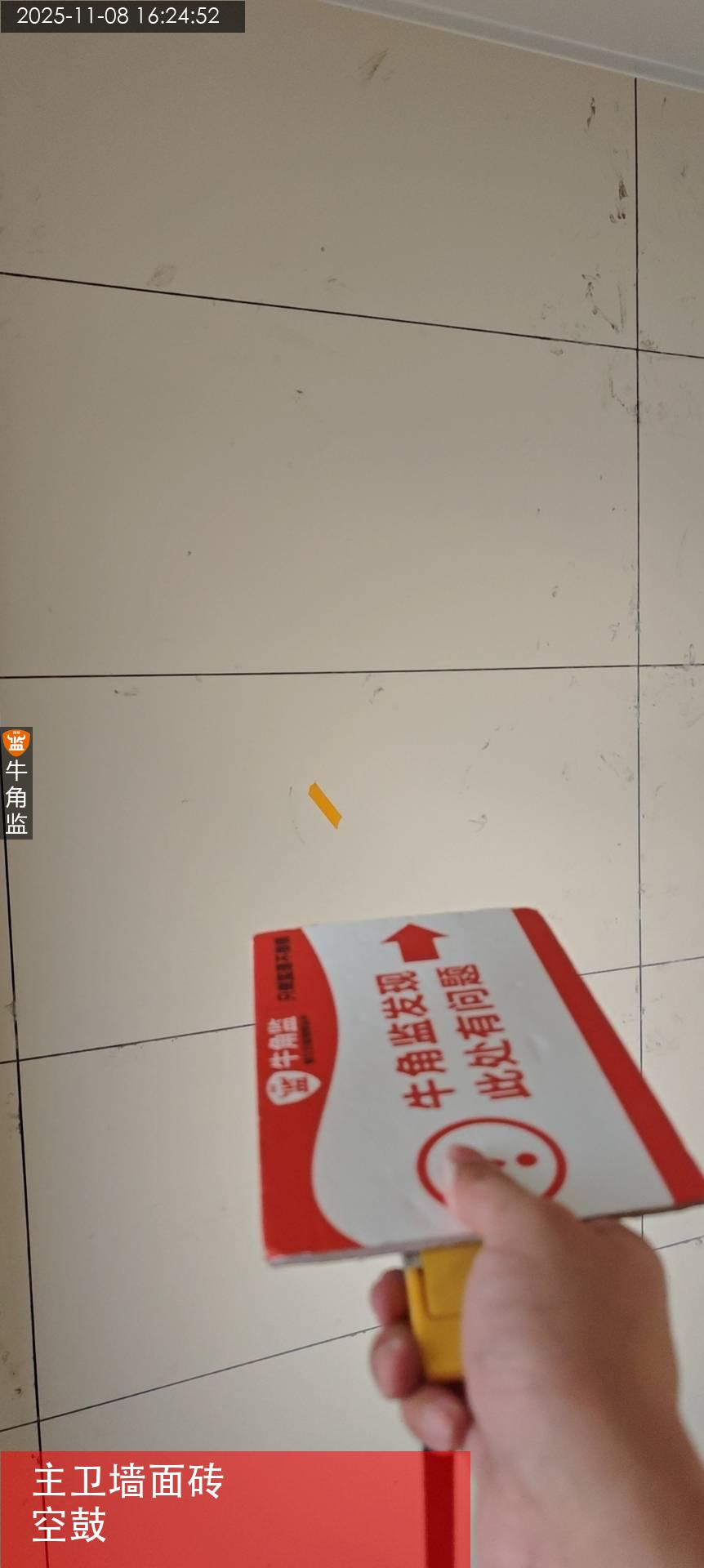

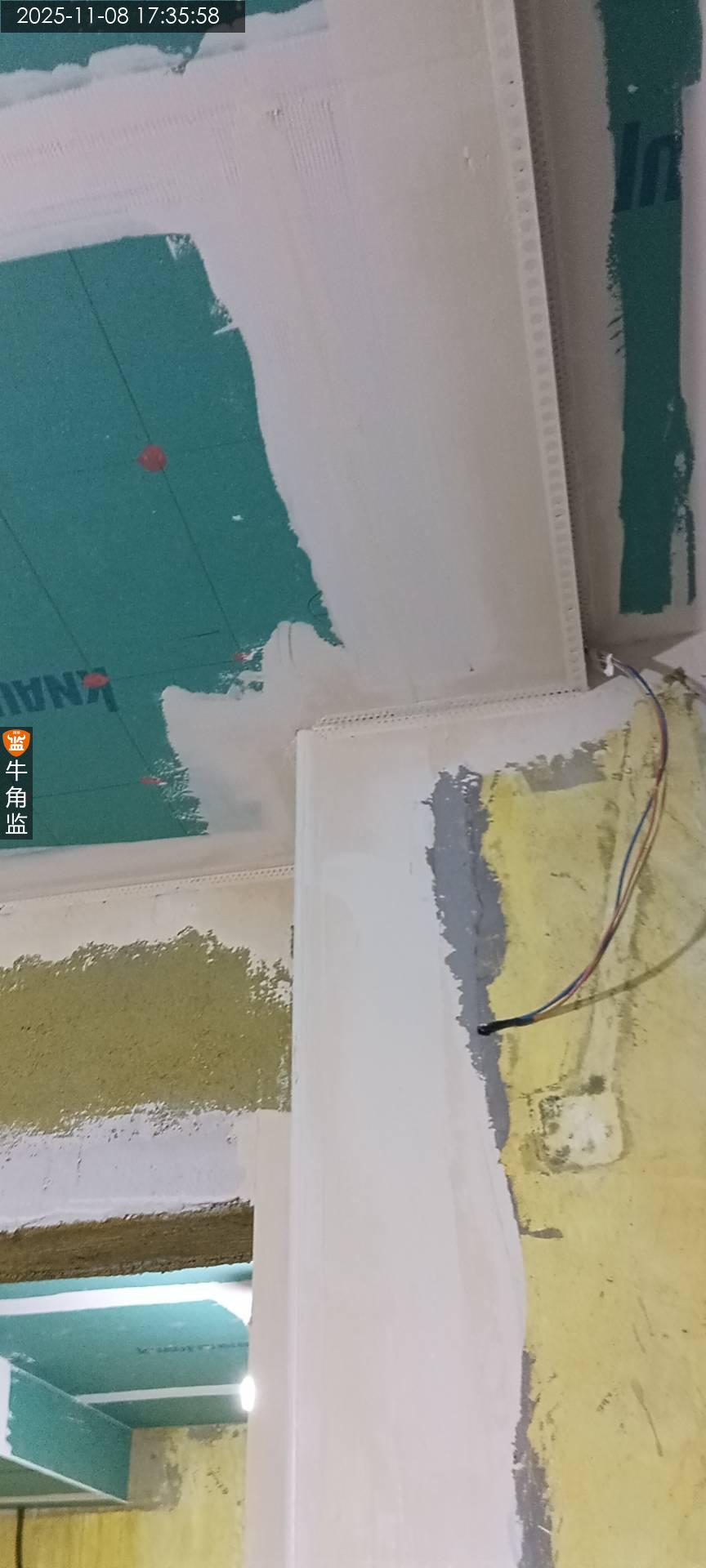

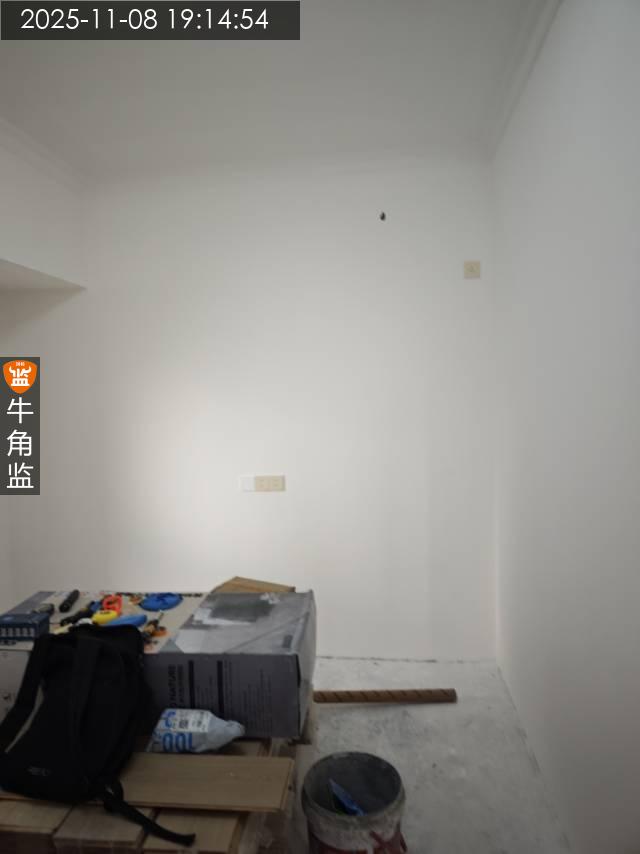

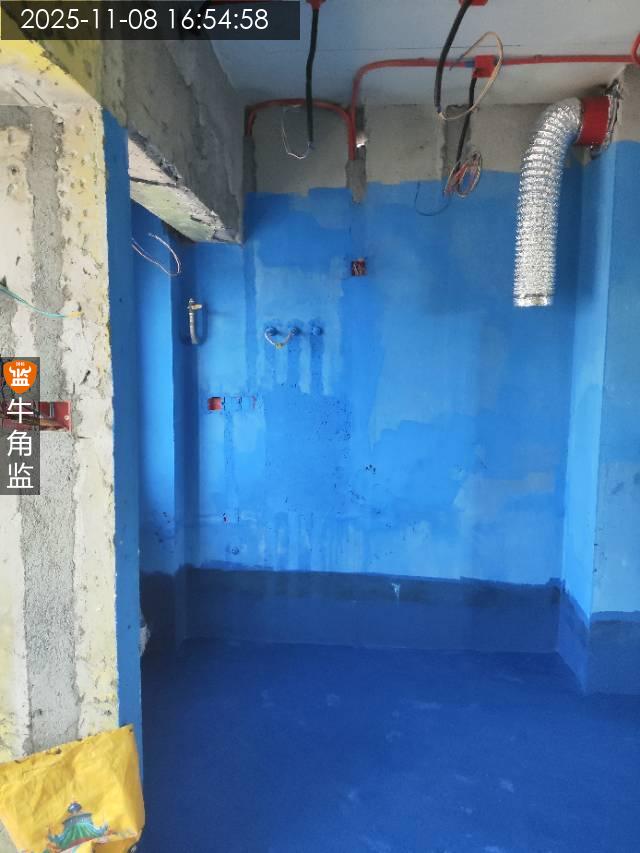

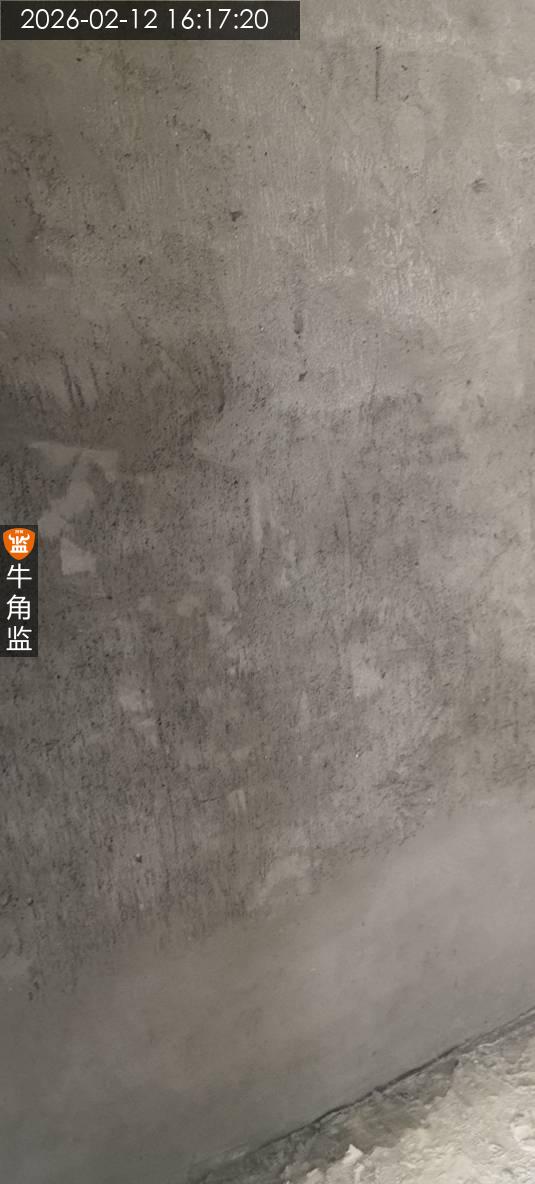

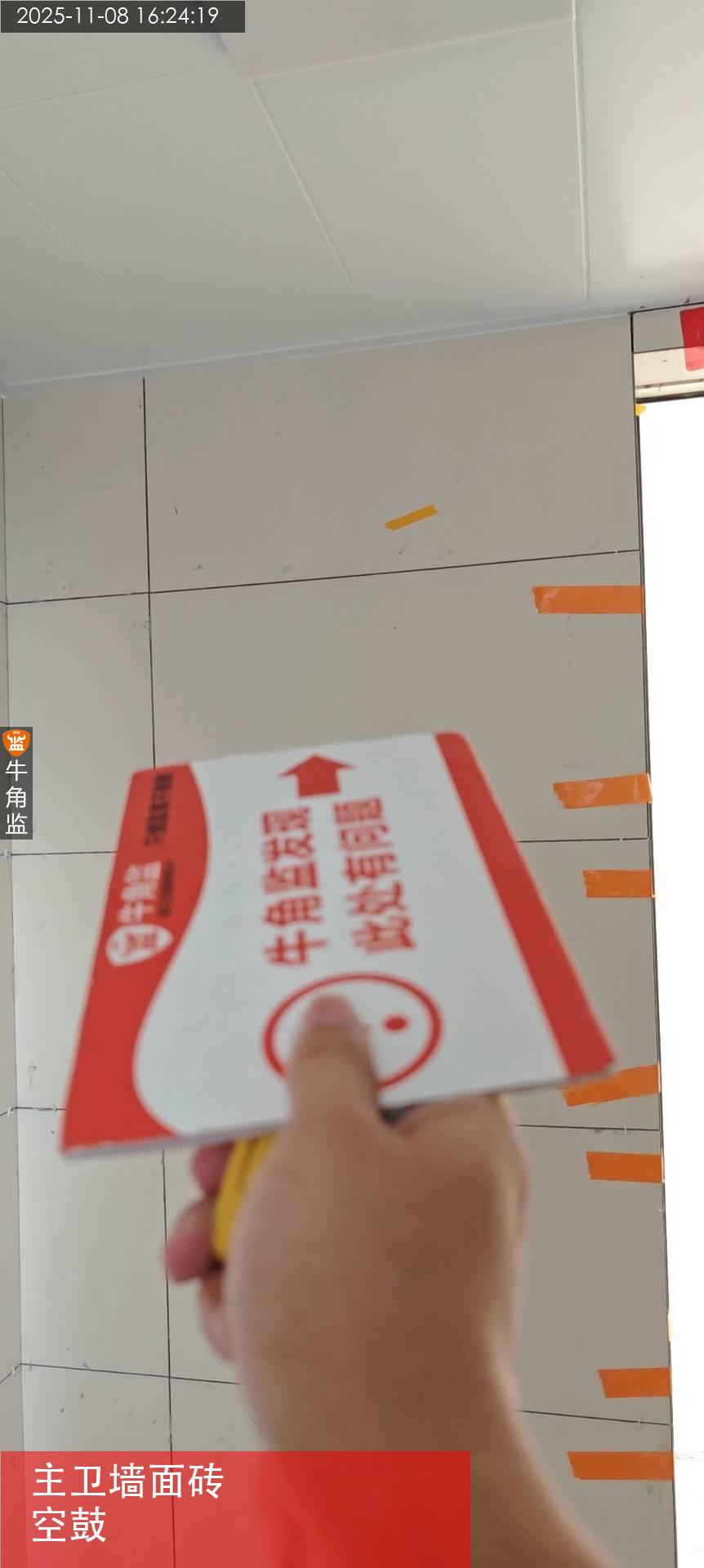

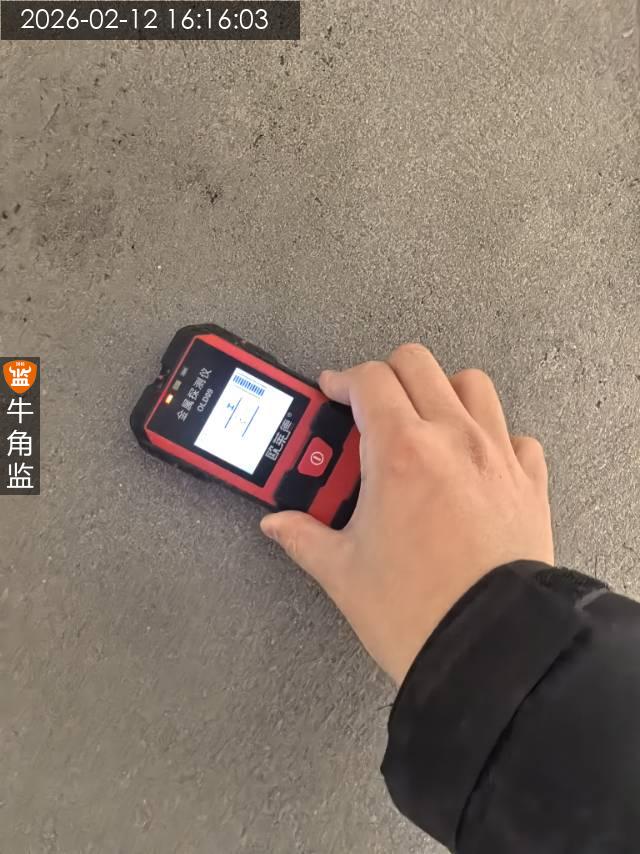

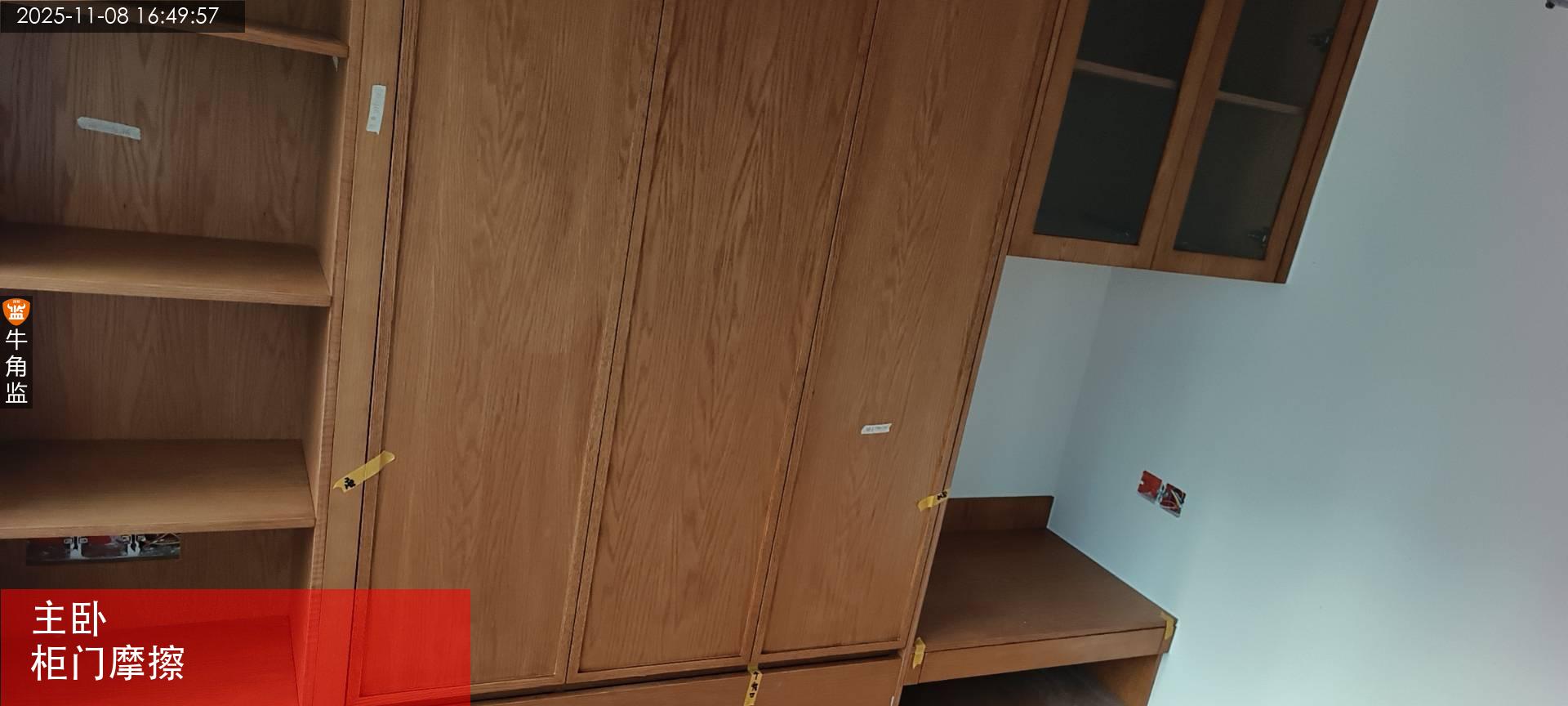

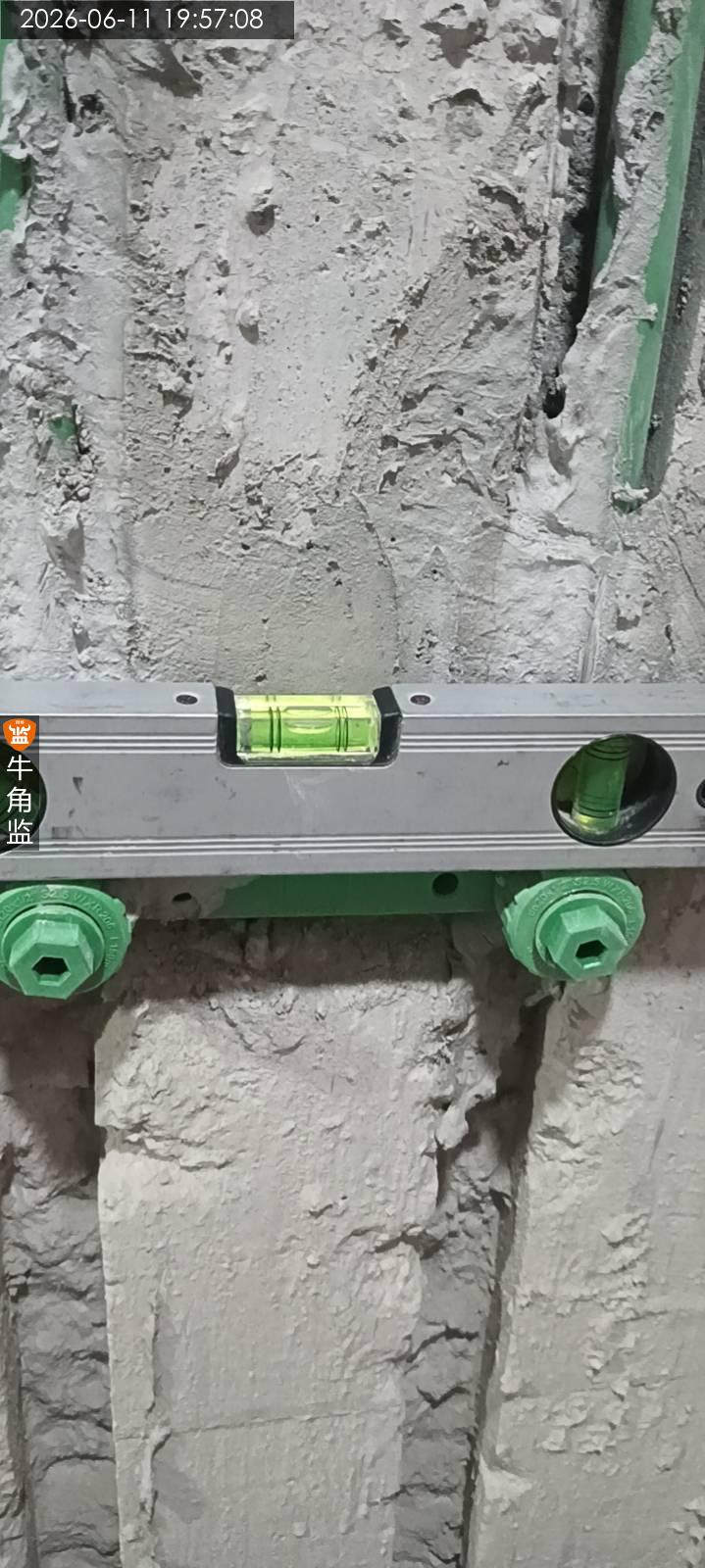

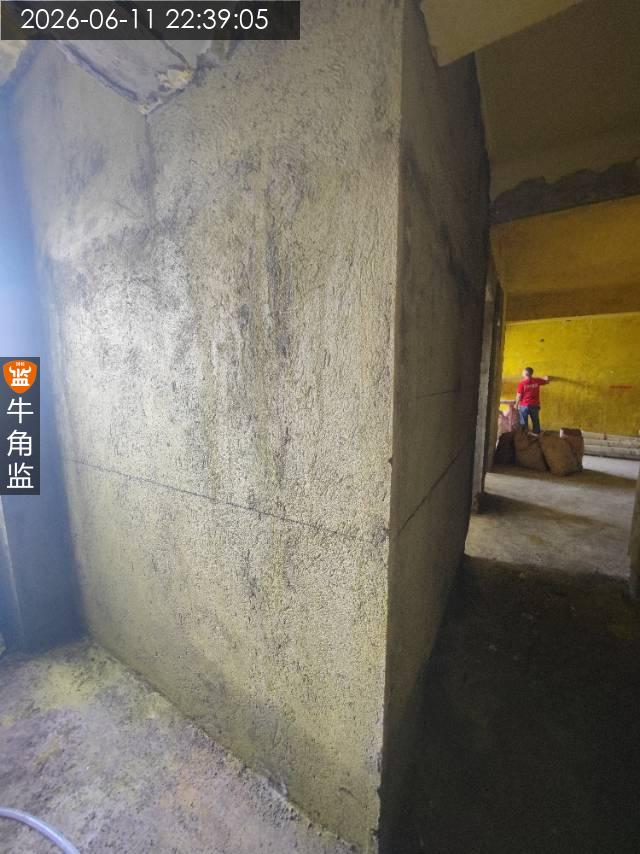

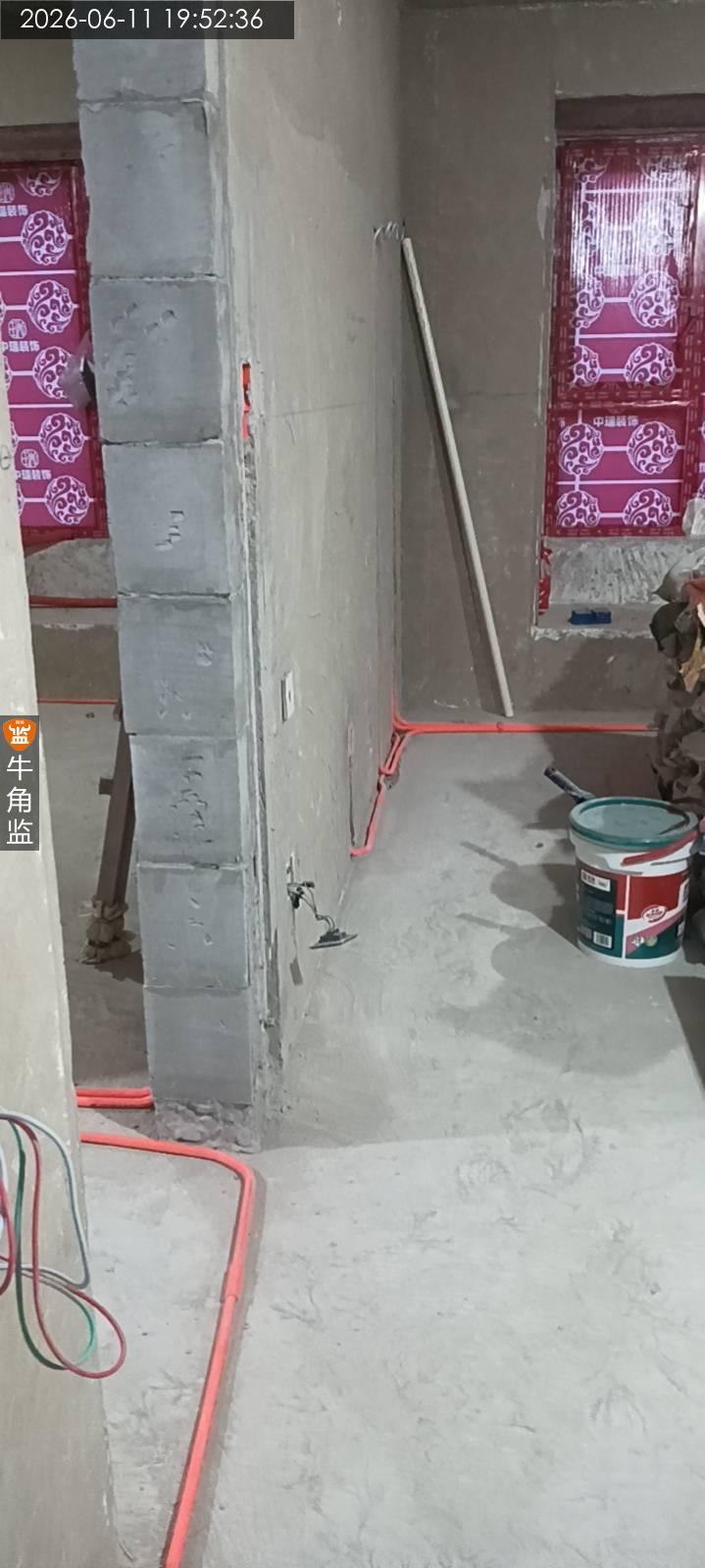

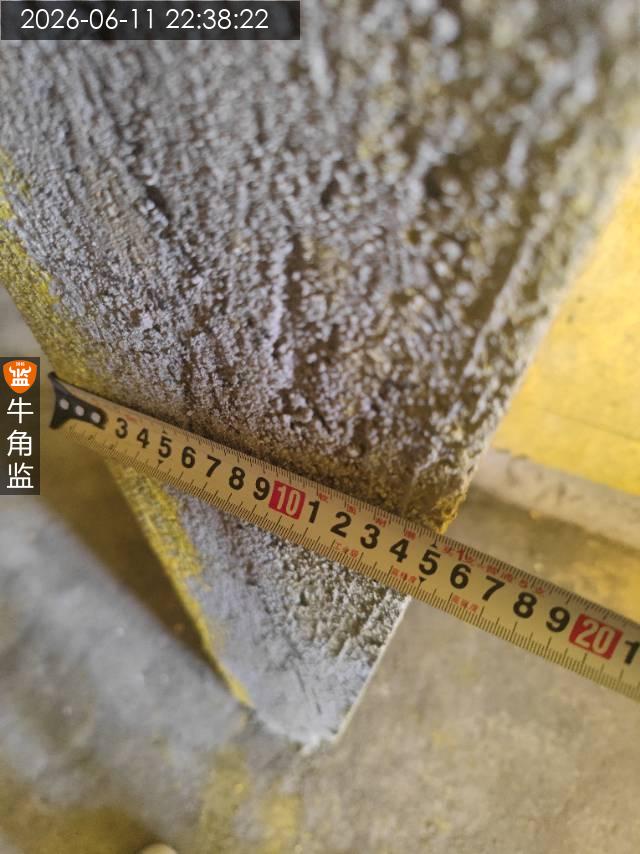

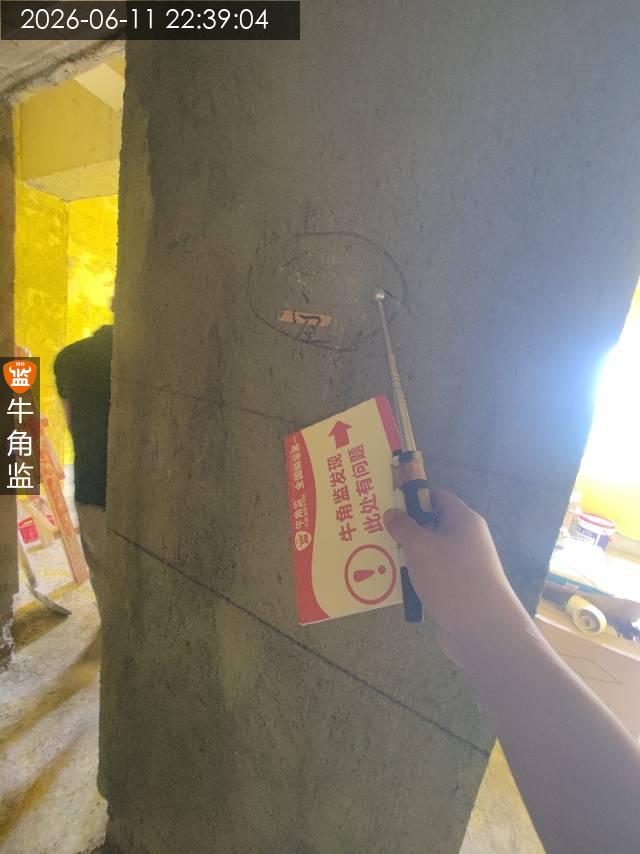

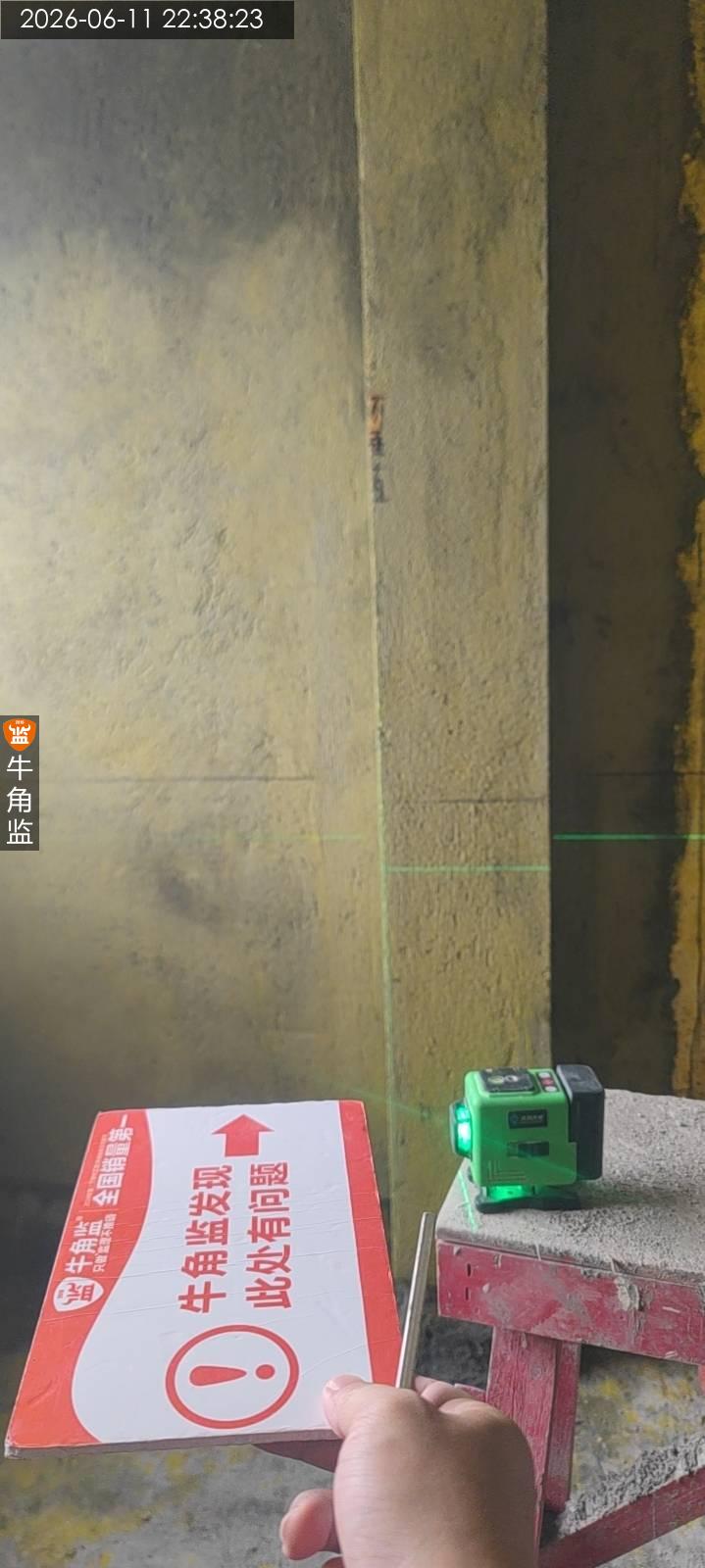

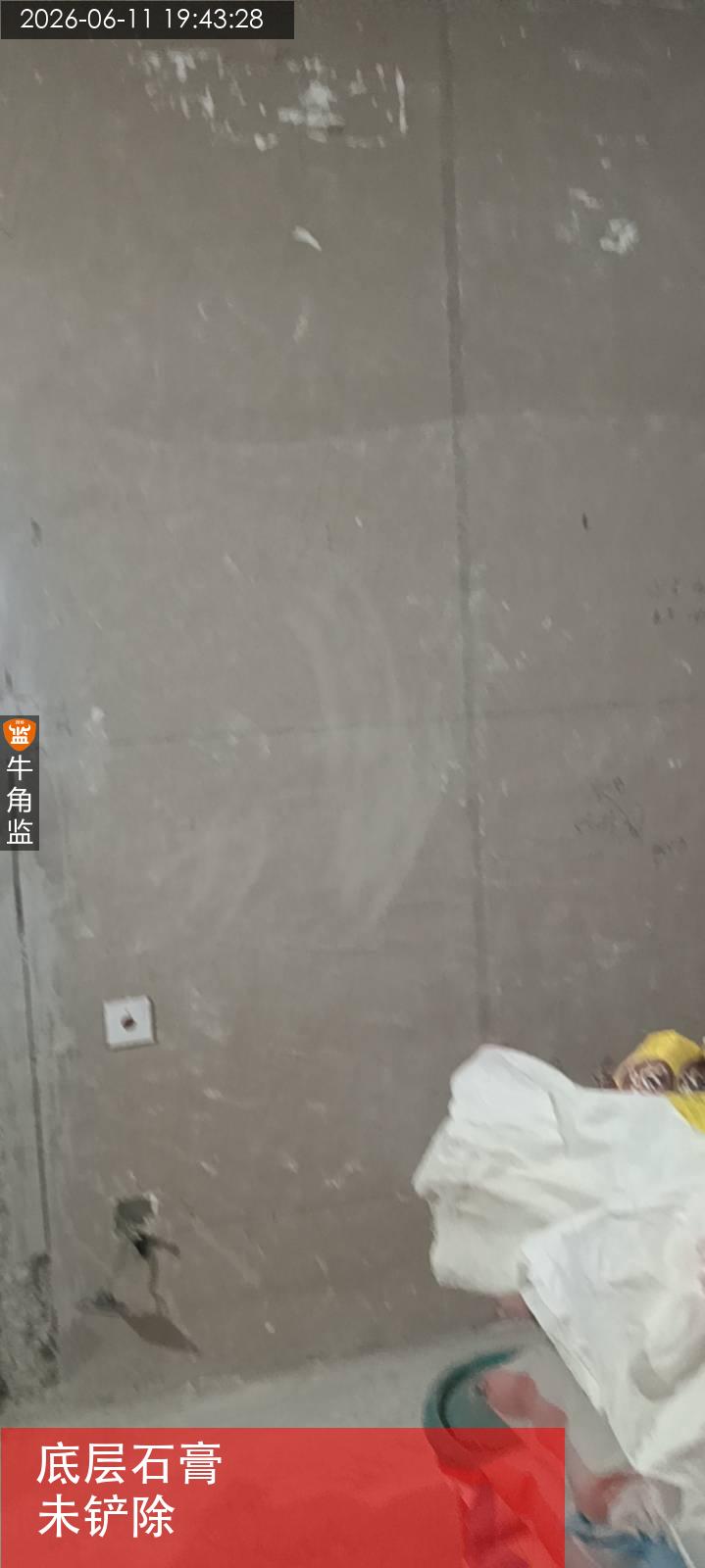

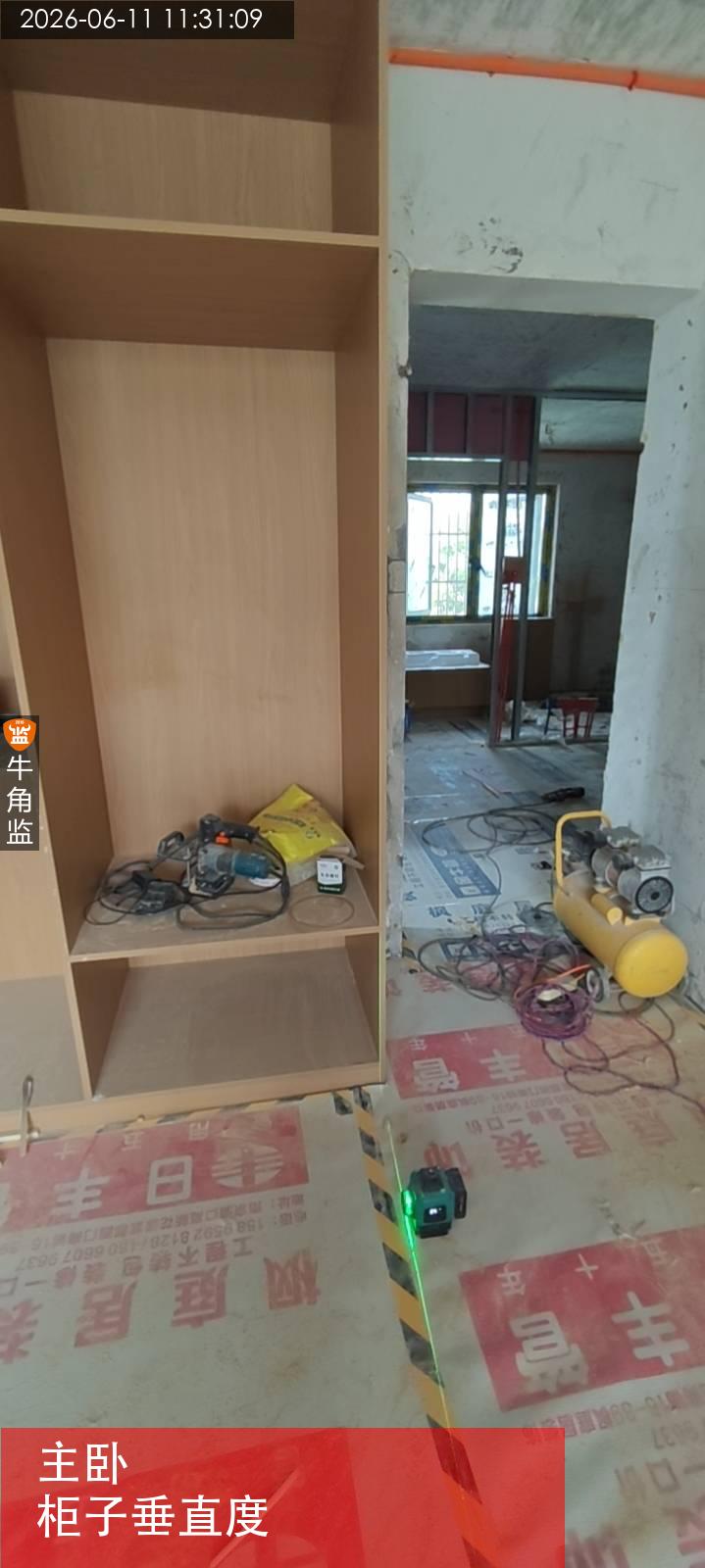

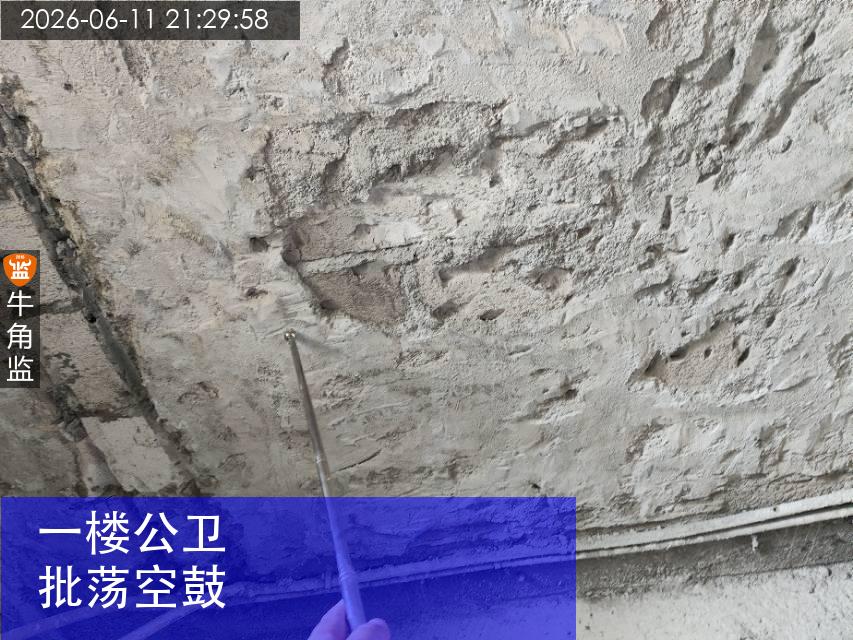

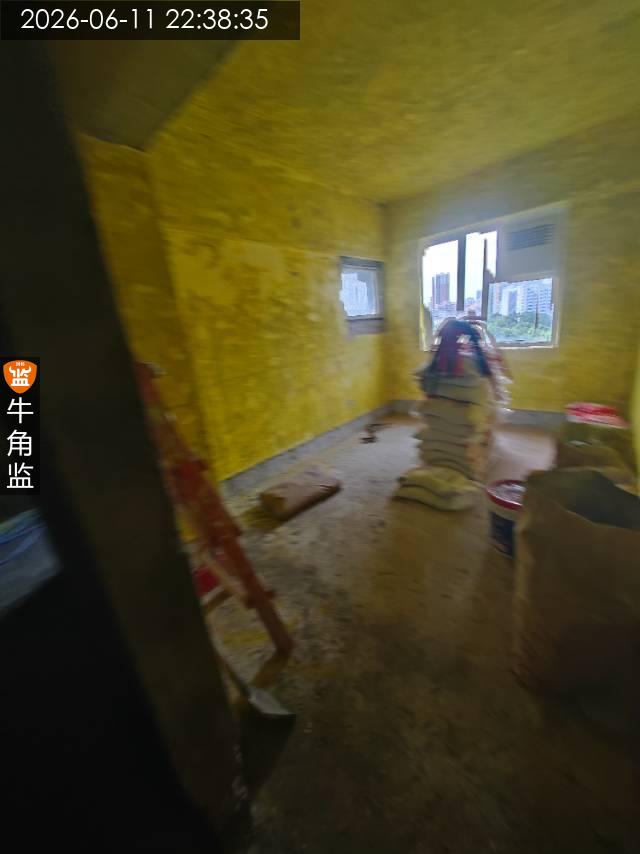

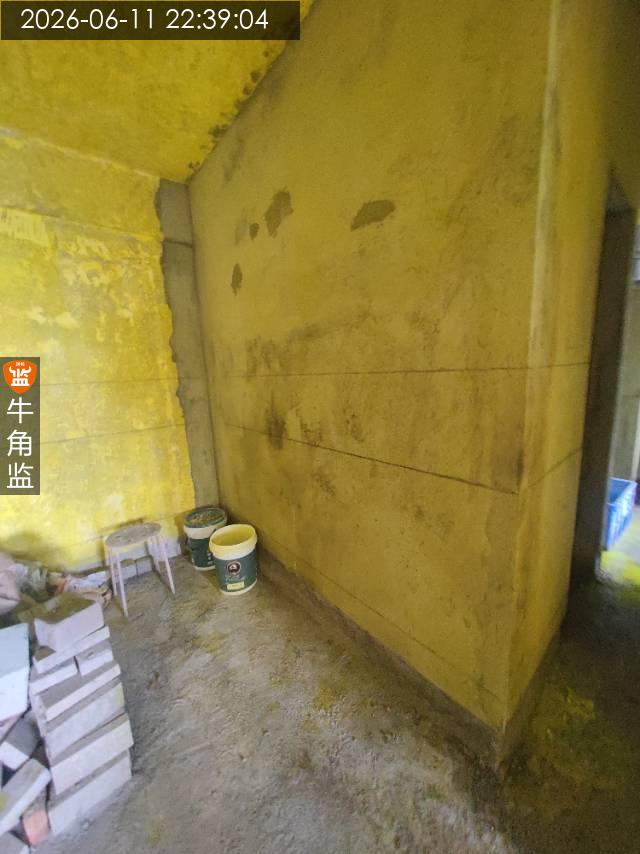

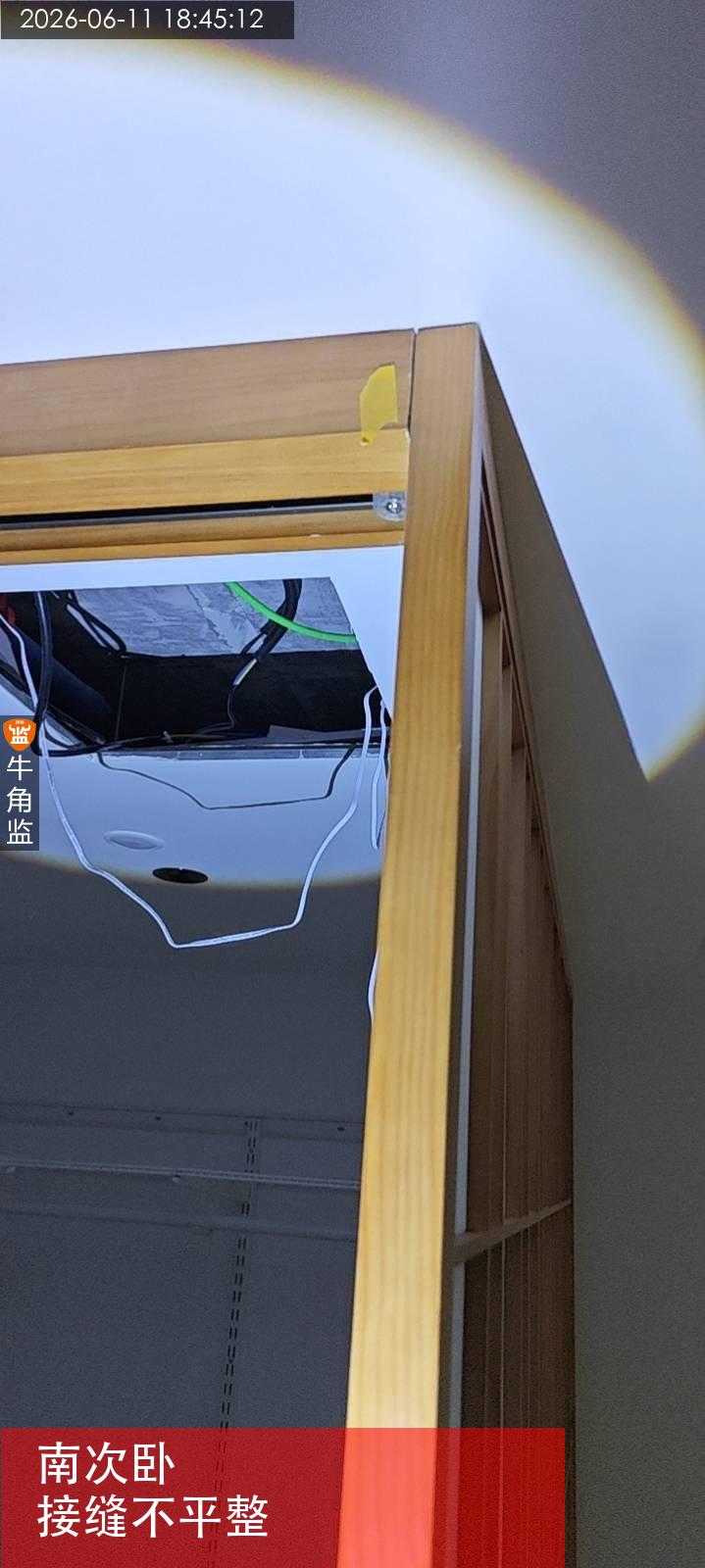

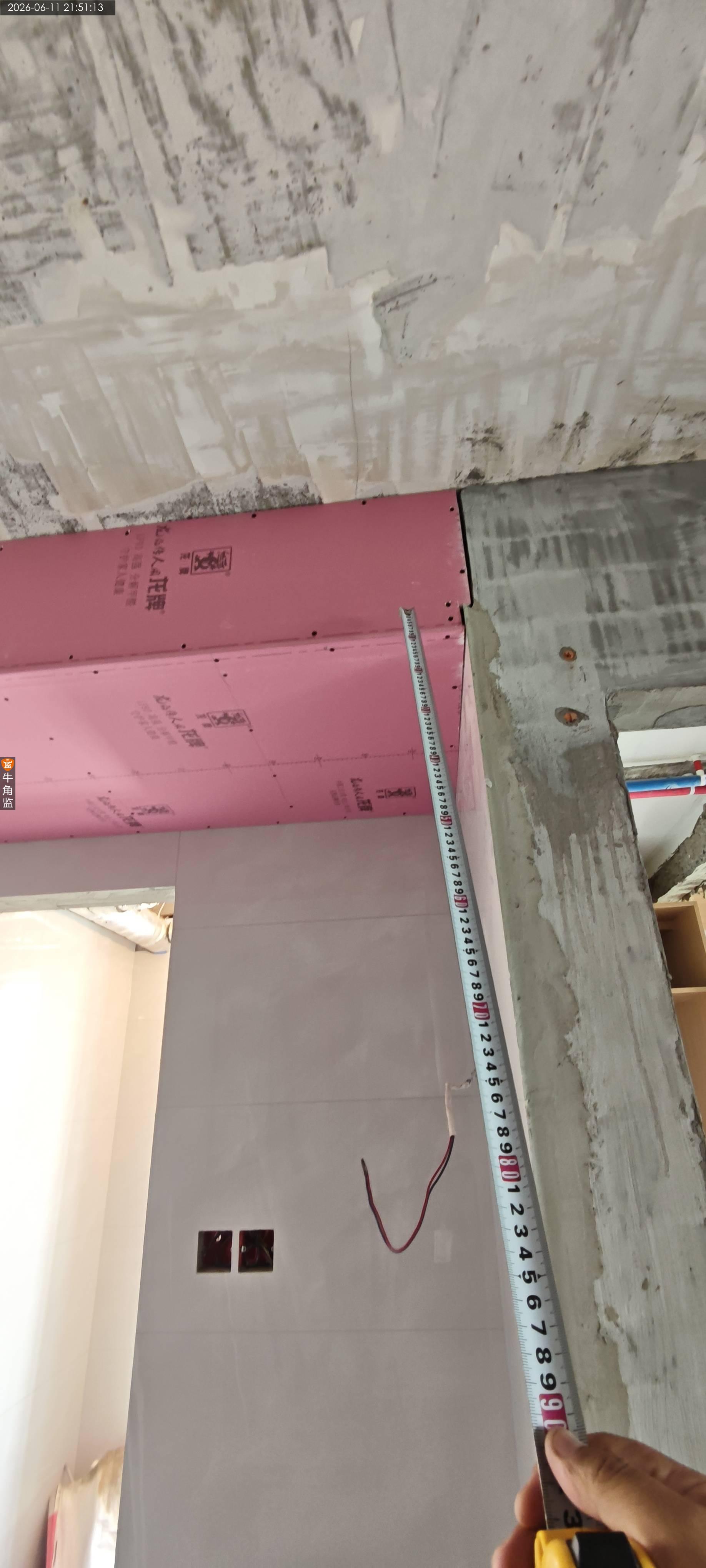

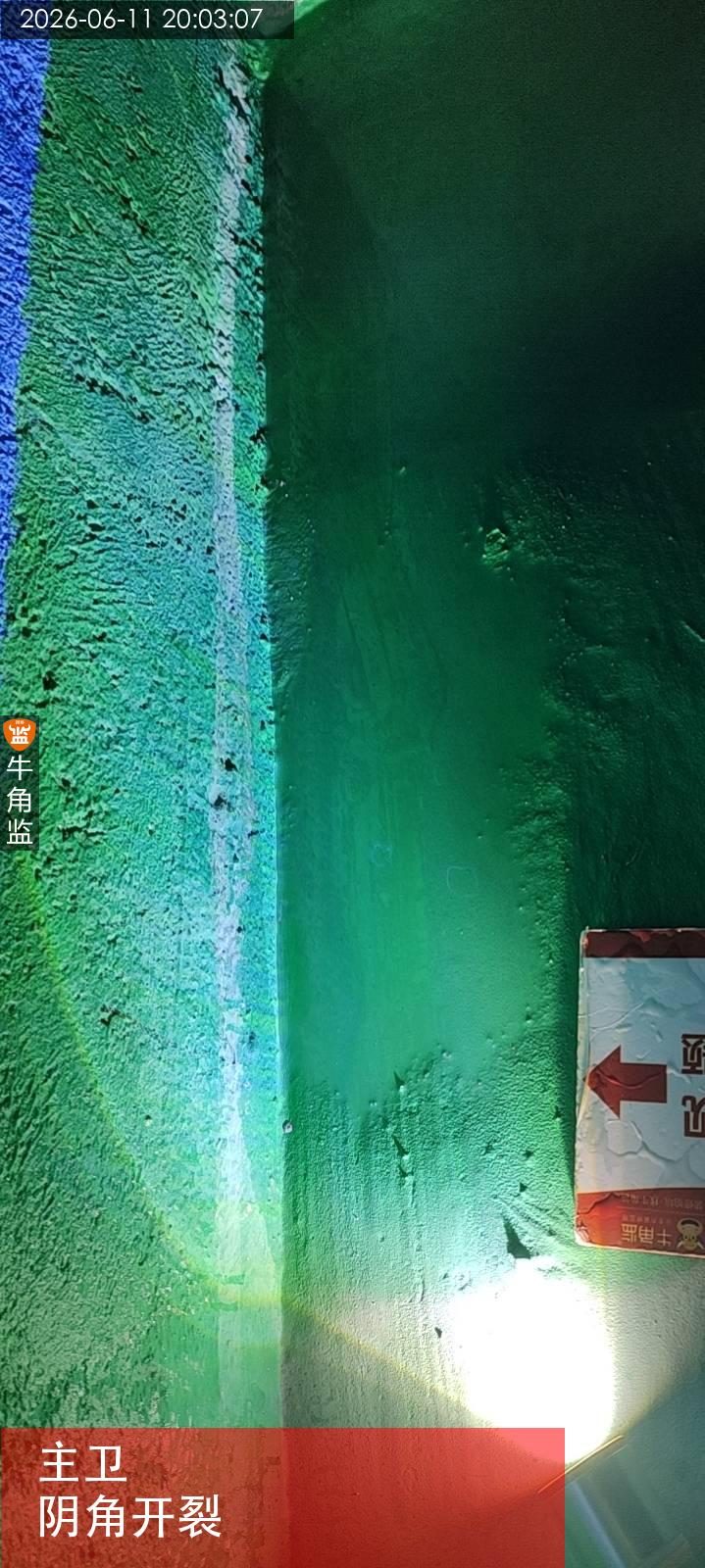

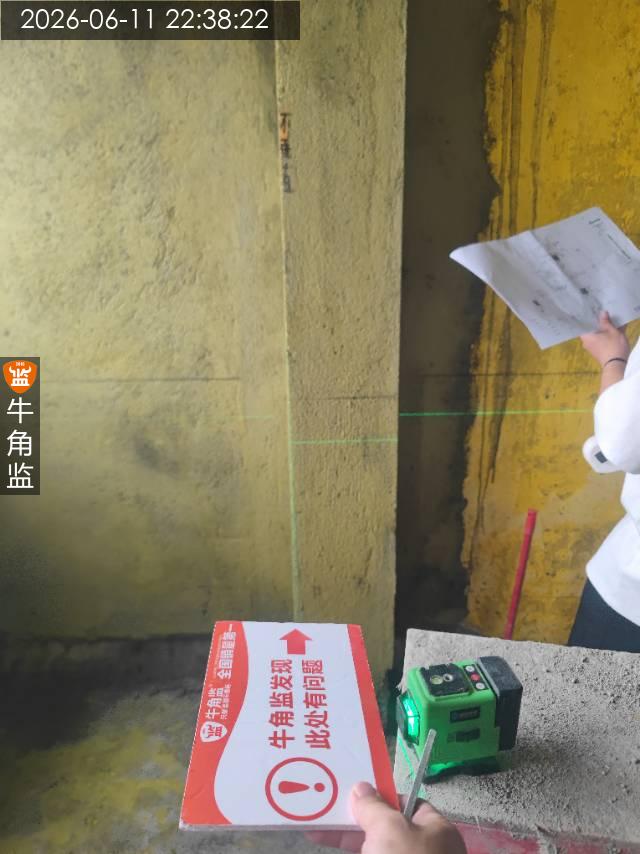

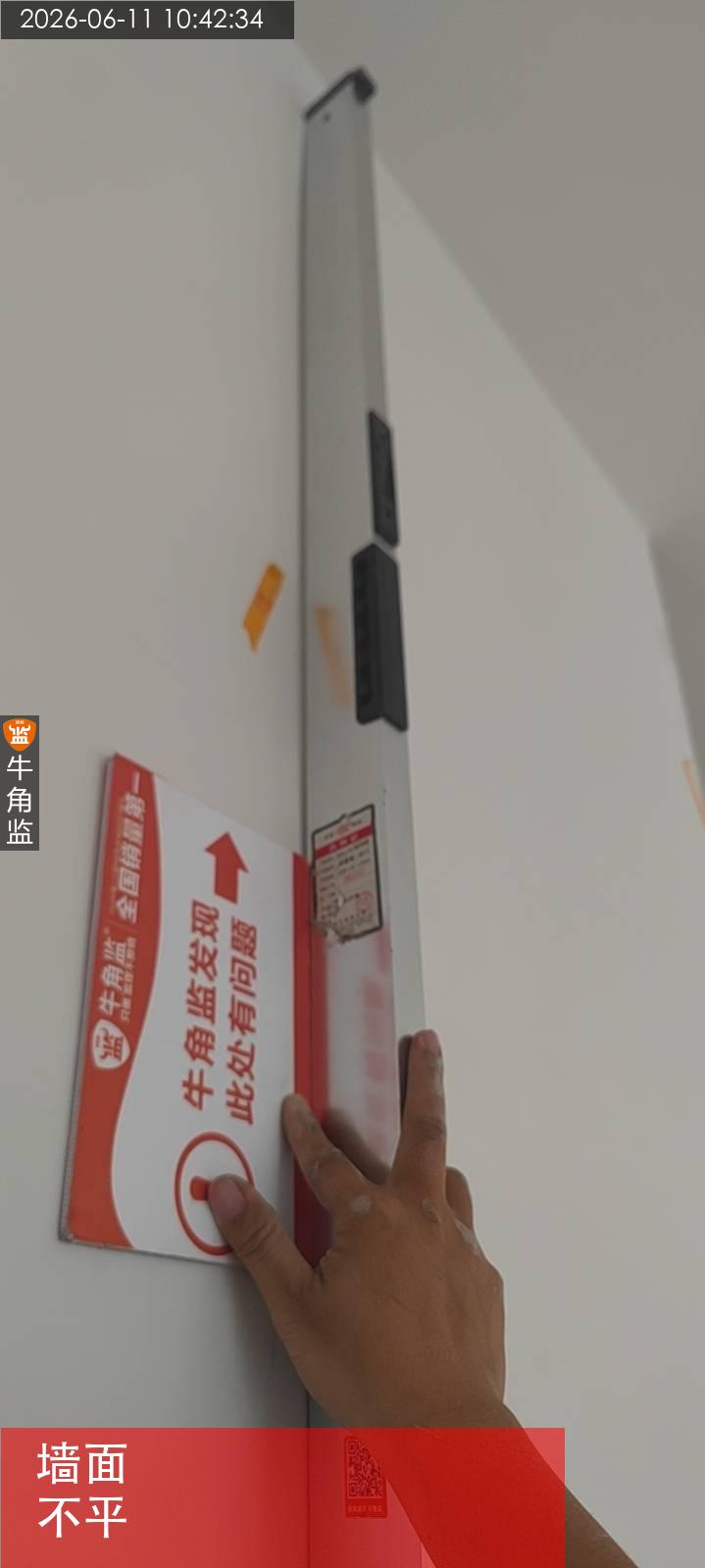

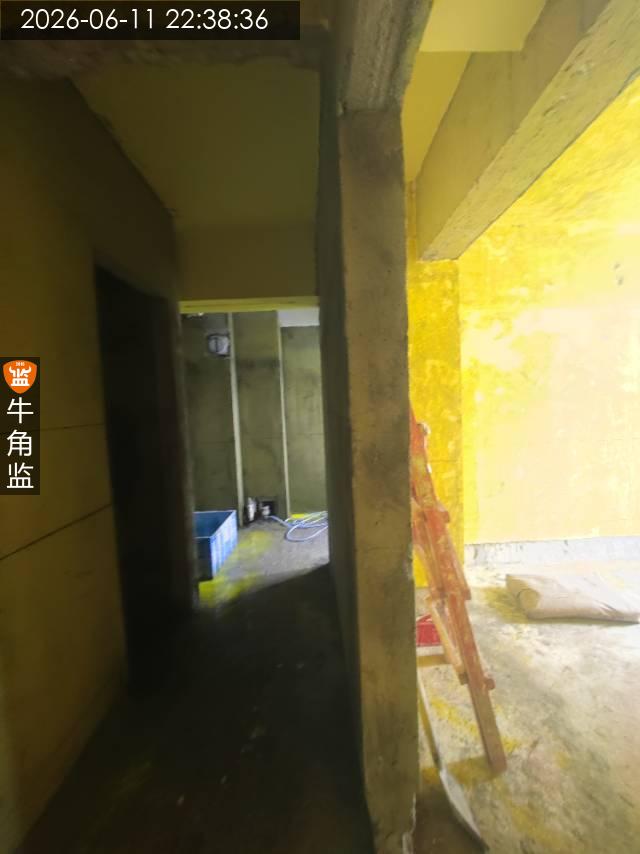

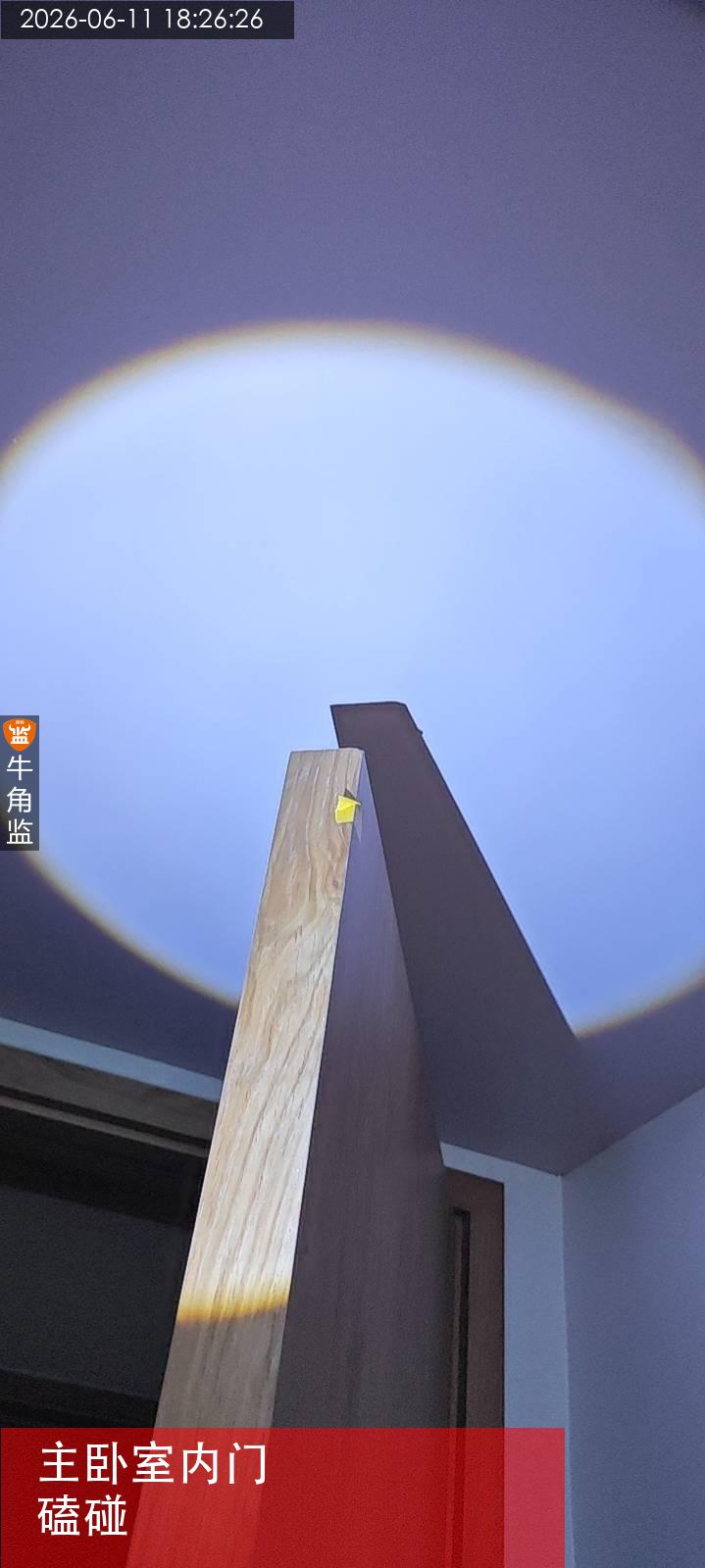

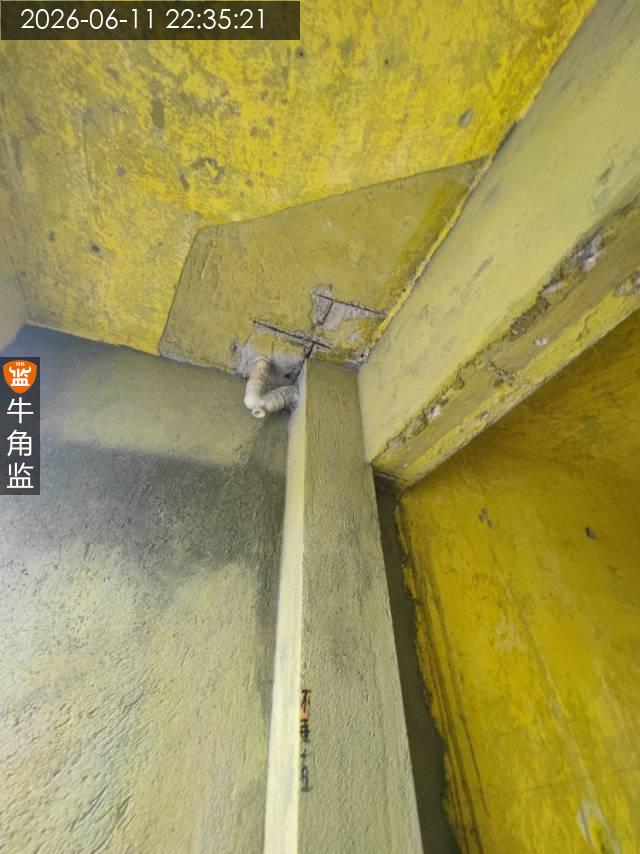

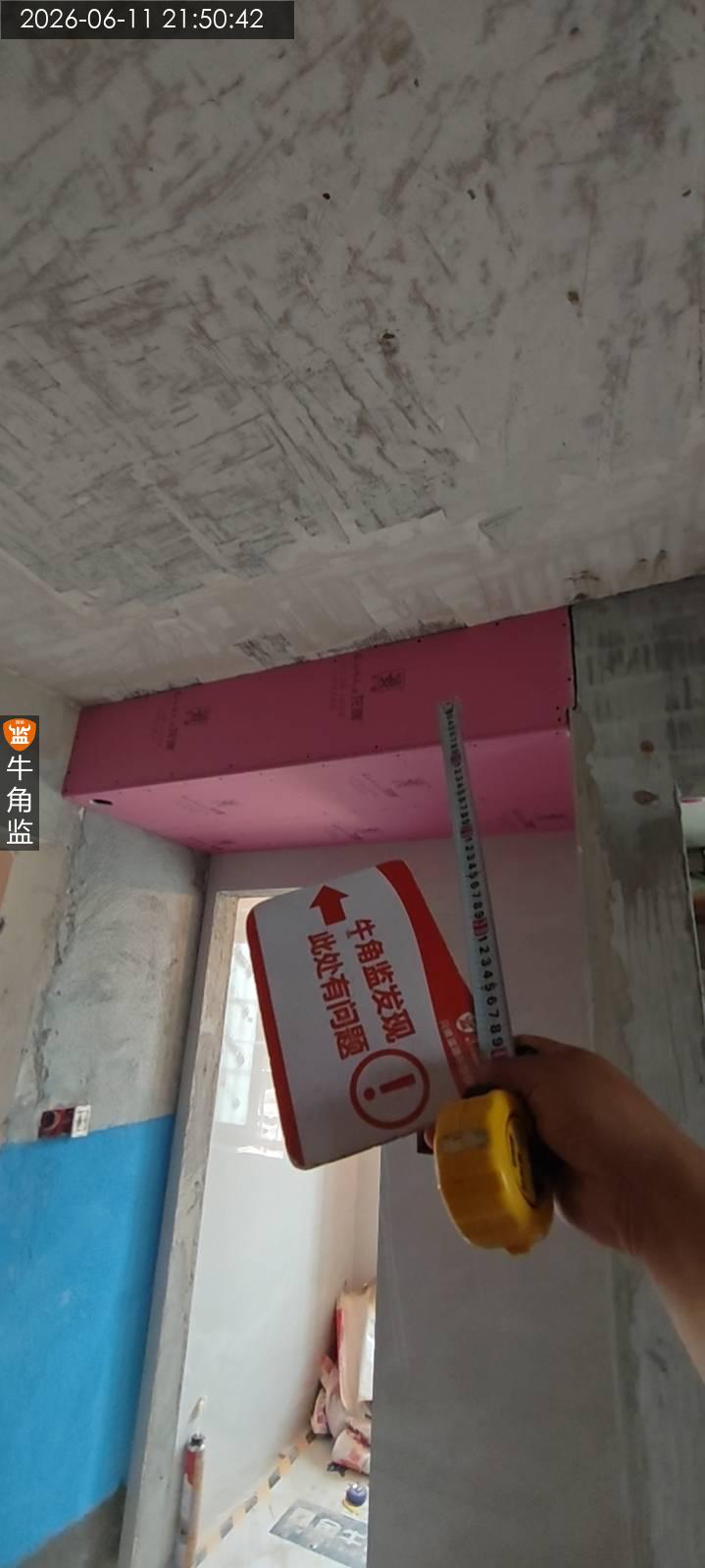

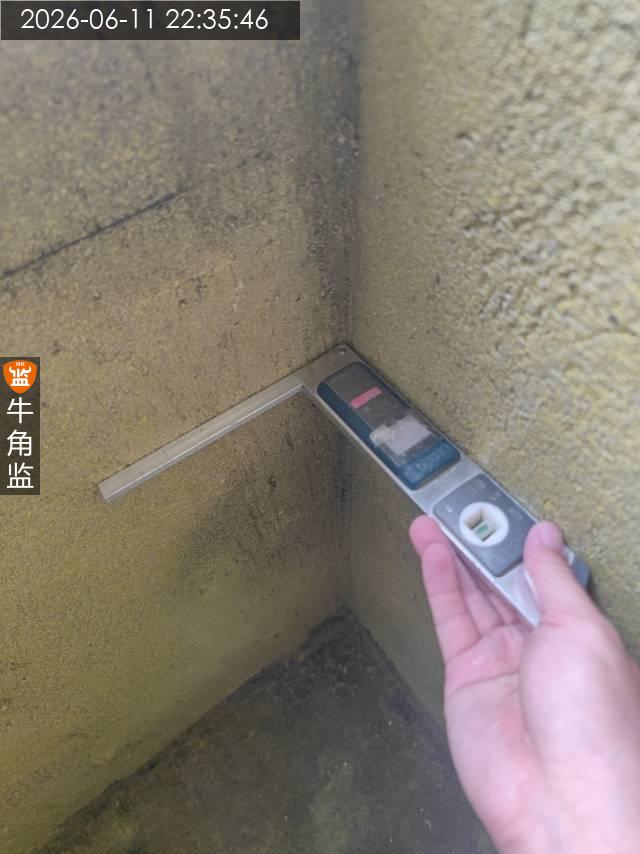

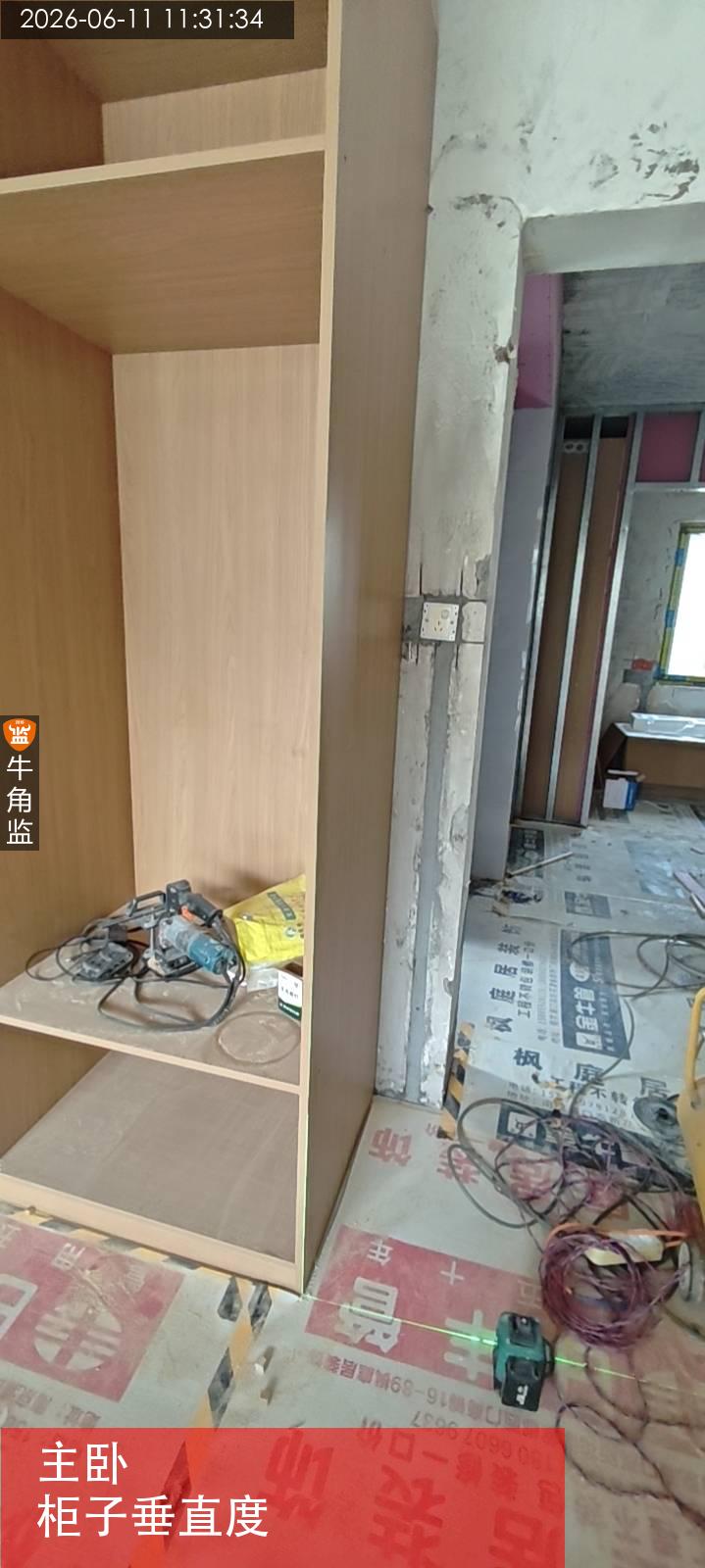

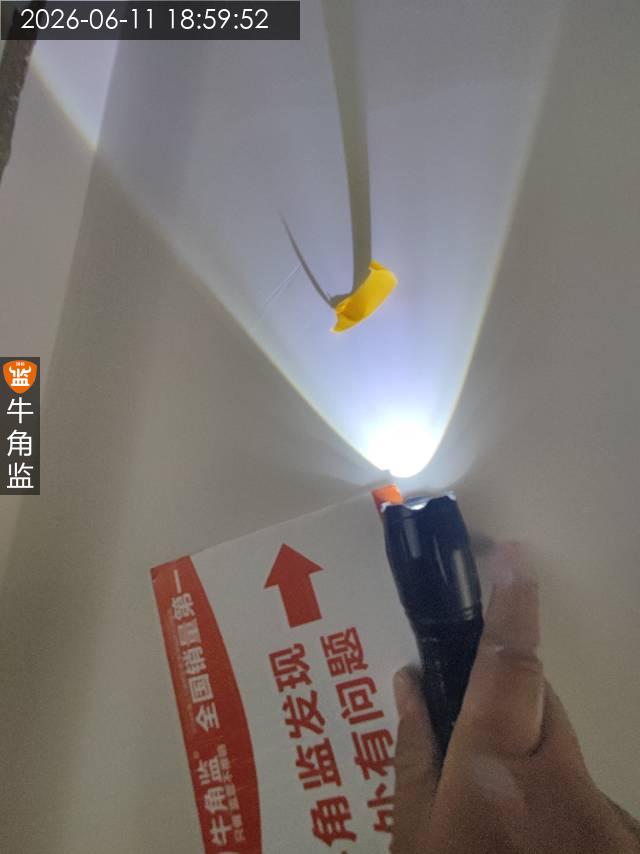

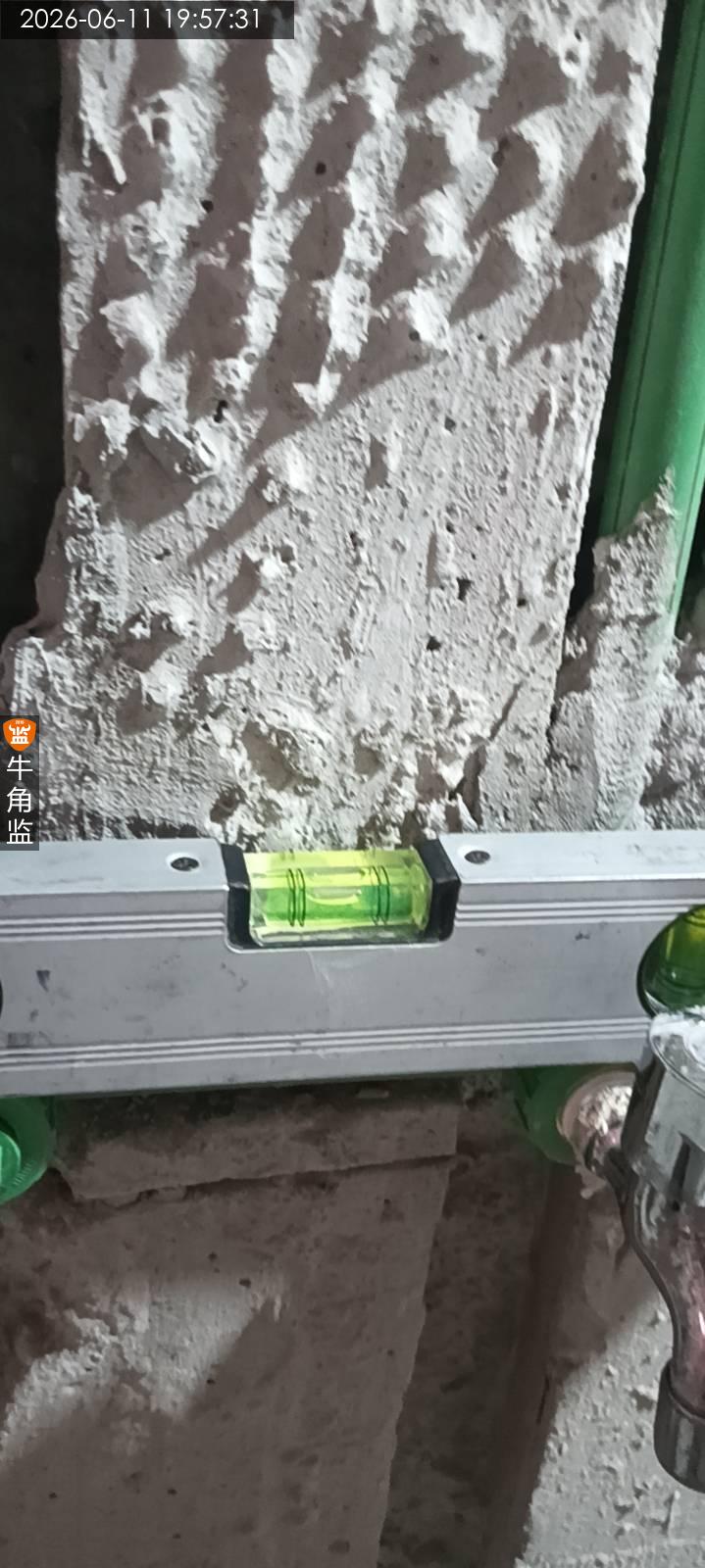

6、主卧墙面闷空,初步确认墙面批荡未空鼓,墙体存在闷空的情况。

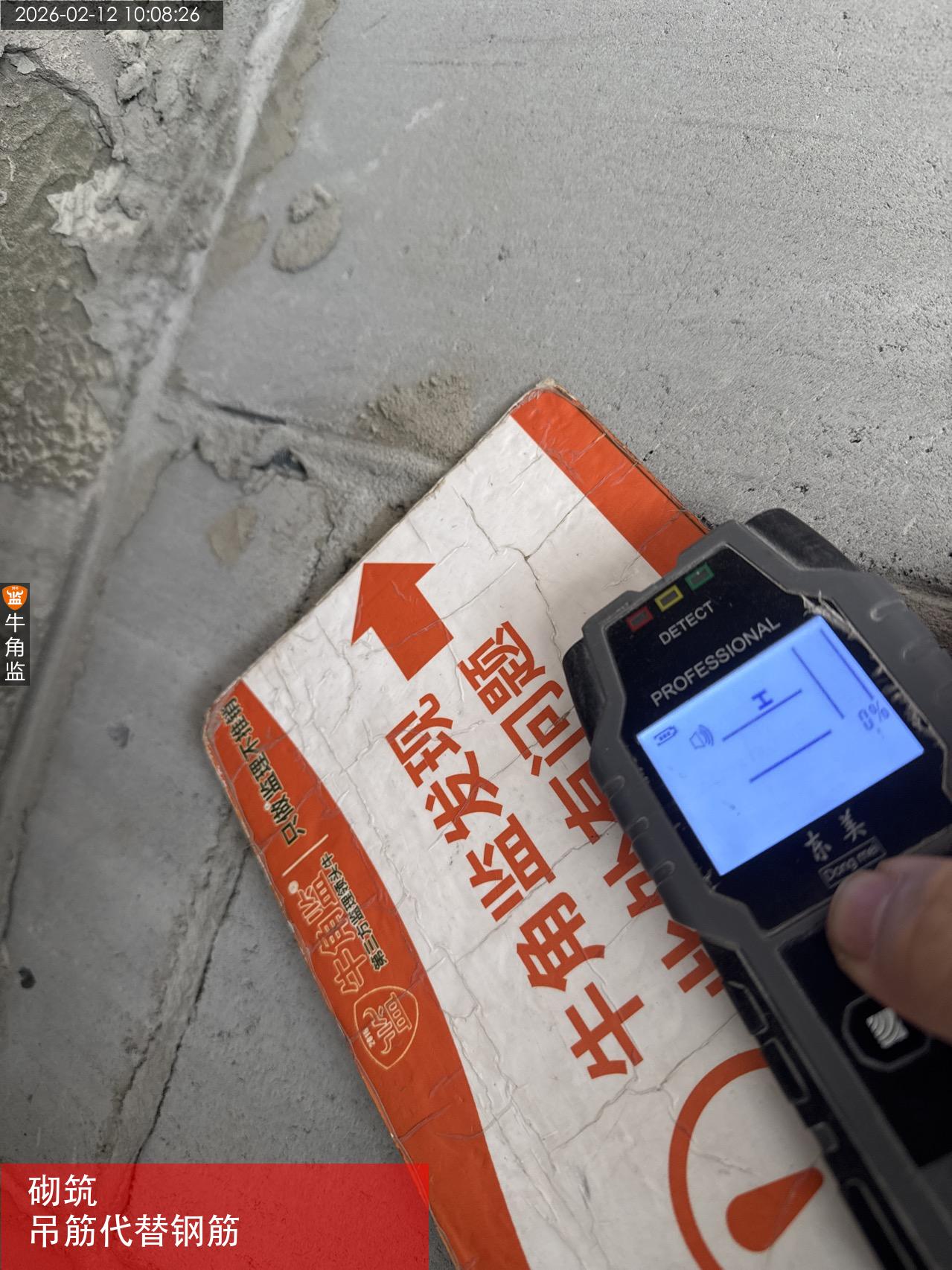

三、后期施工注意事项

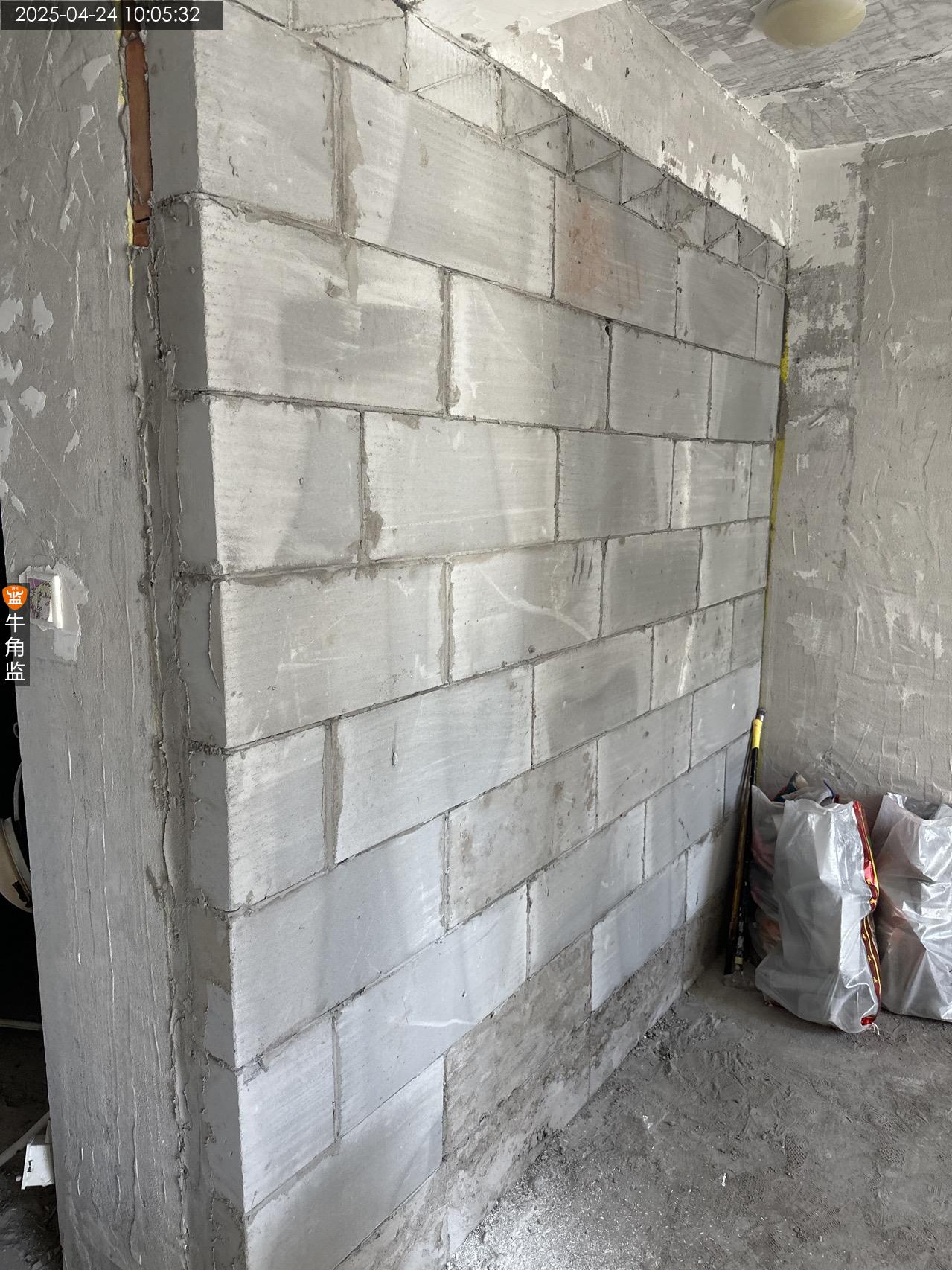

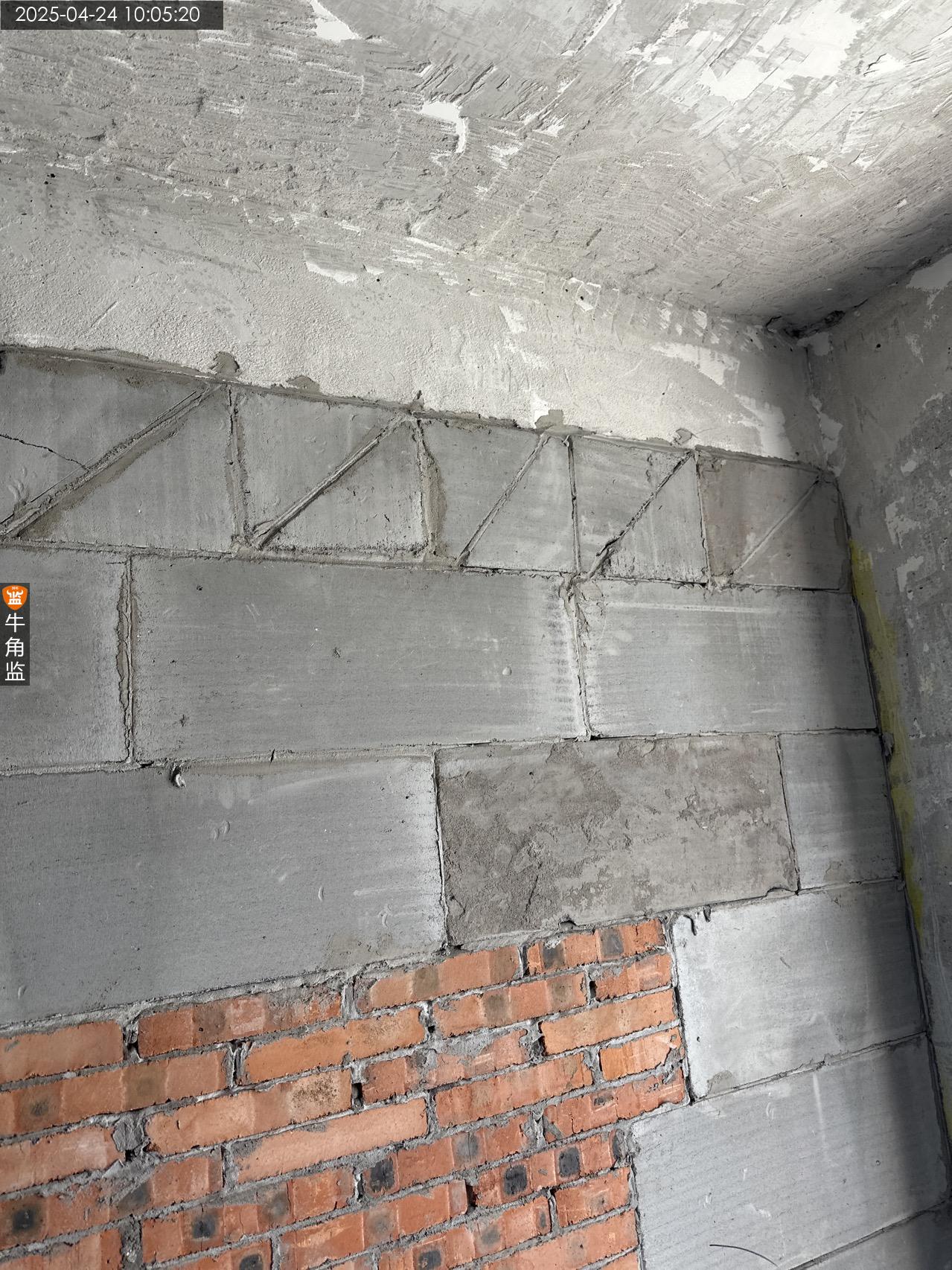

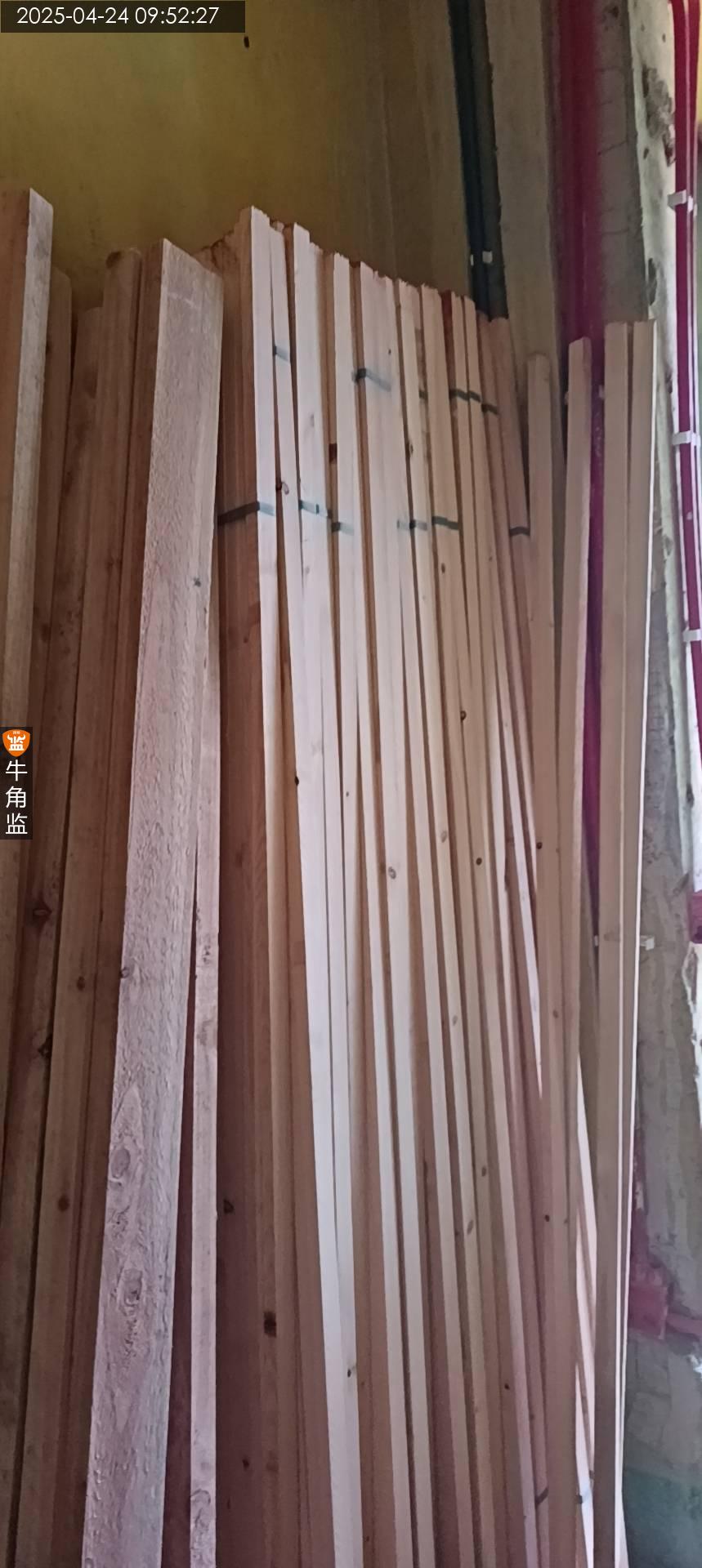

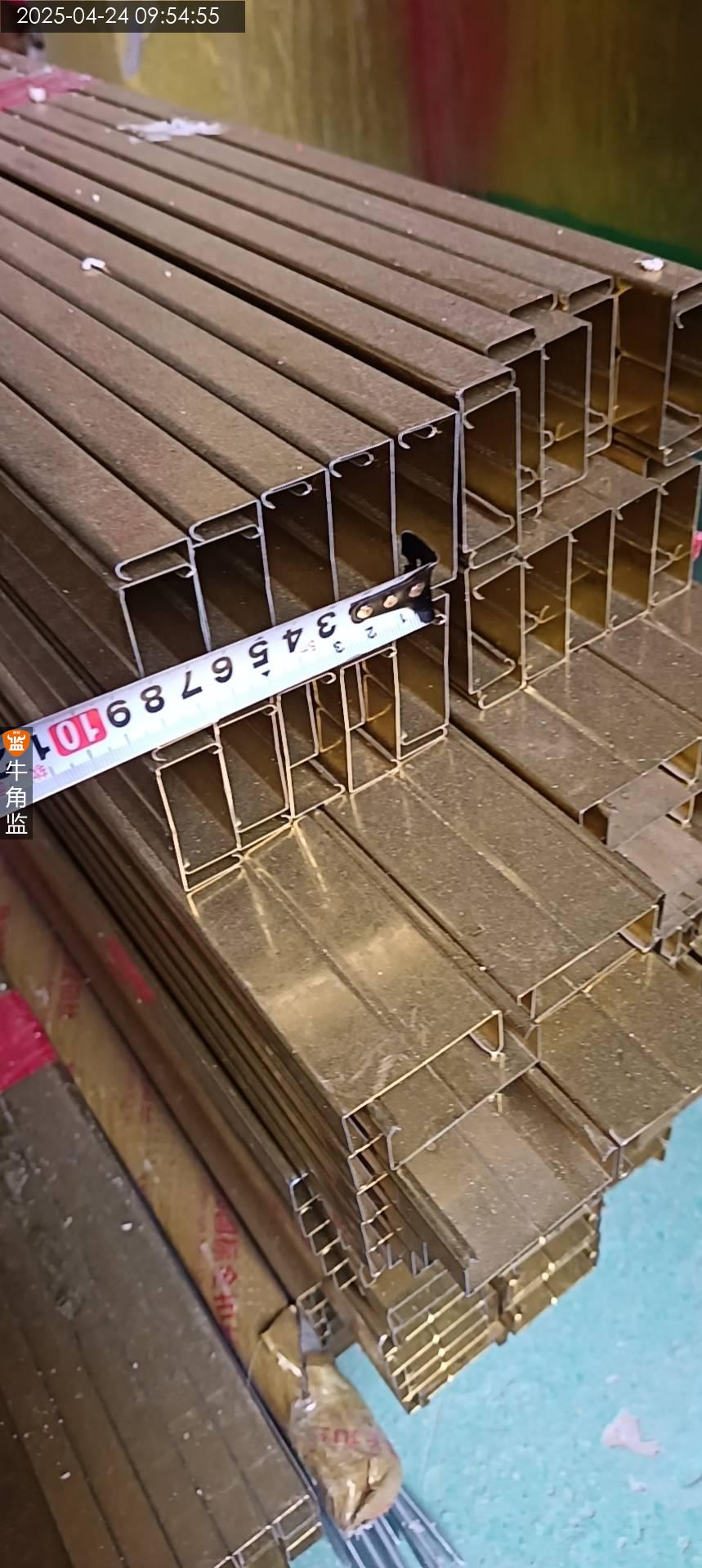

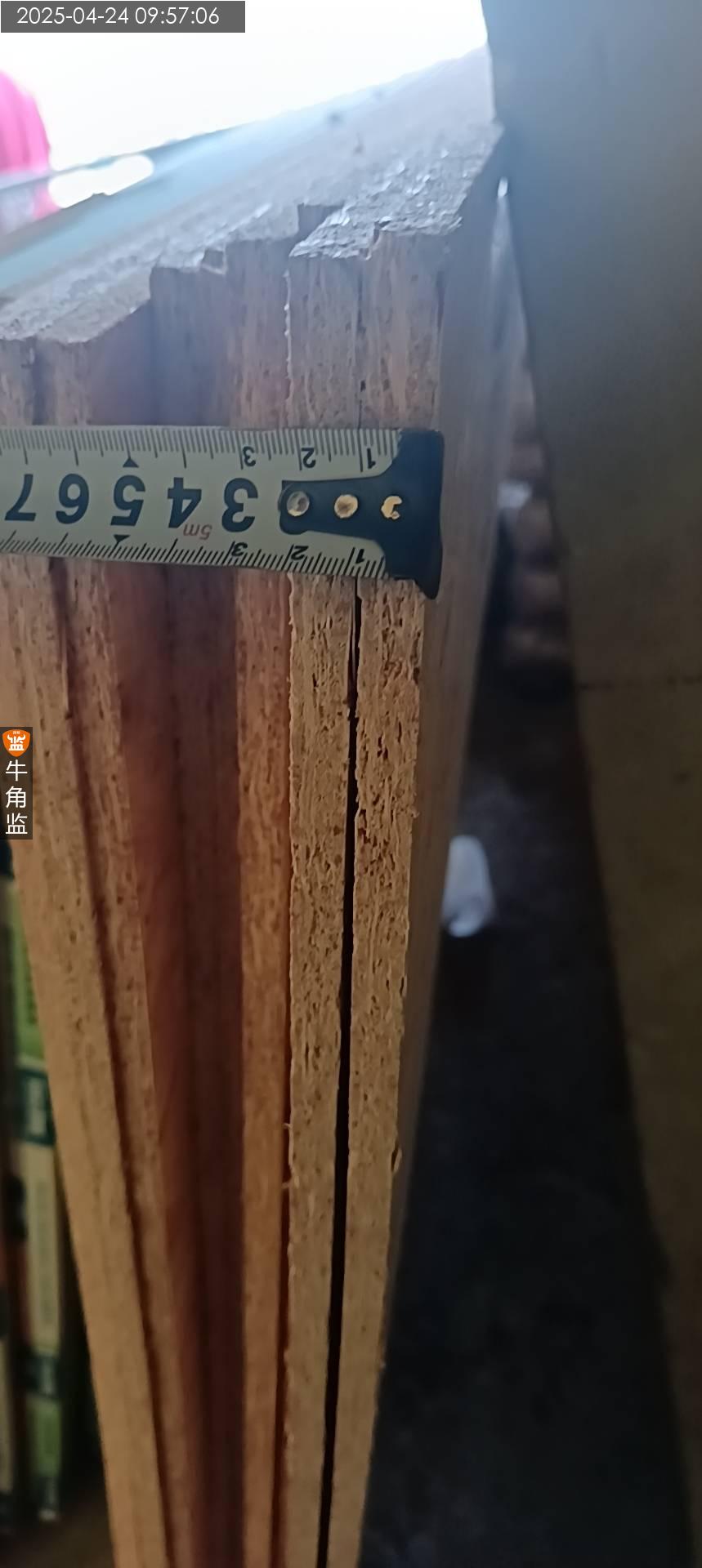

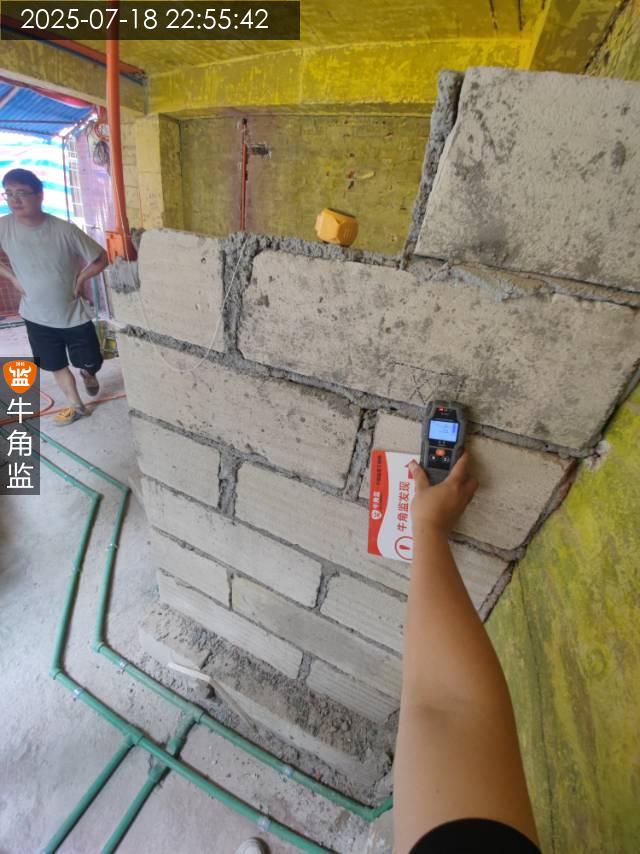

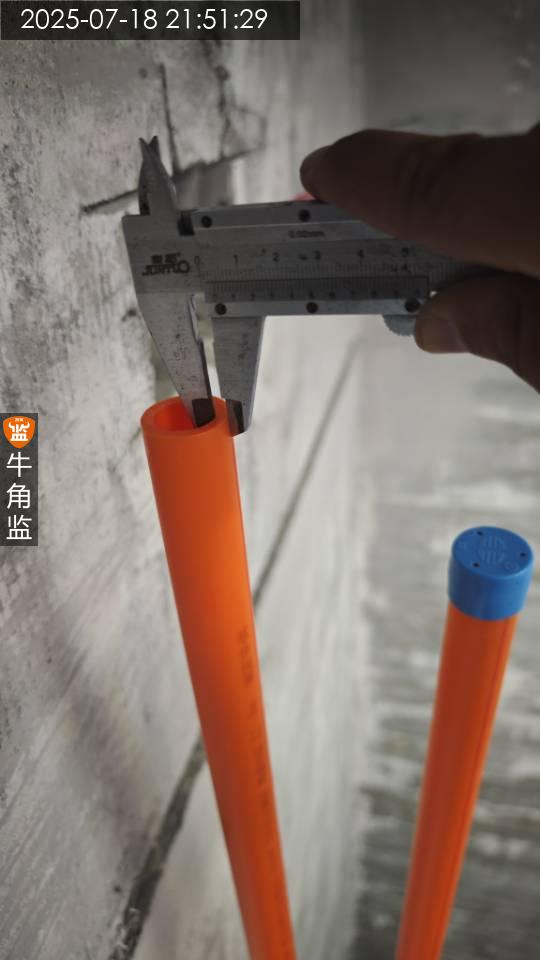

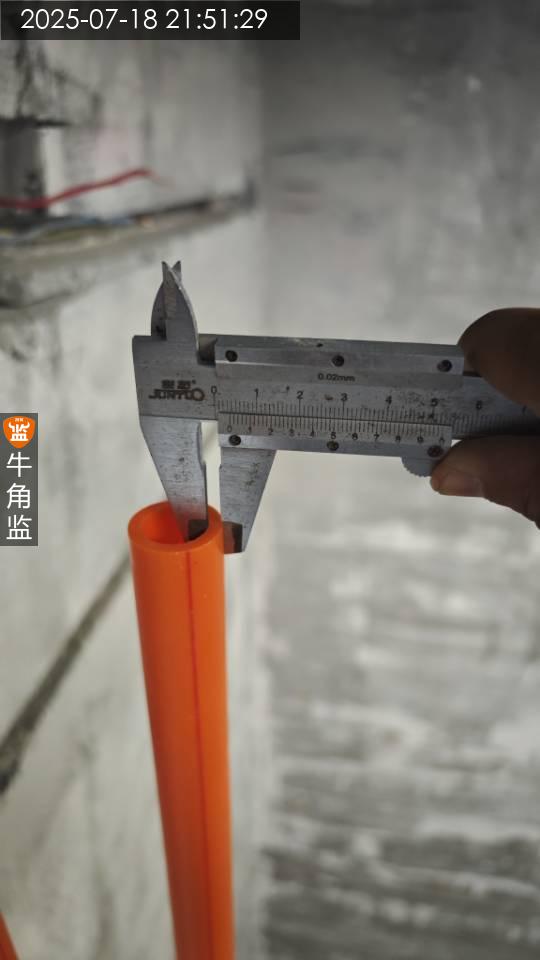

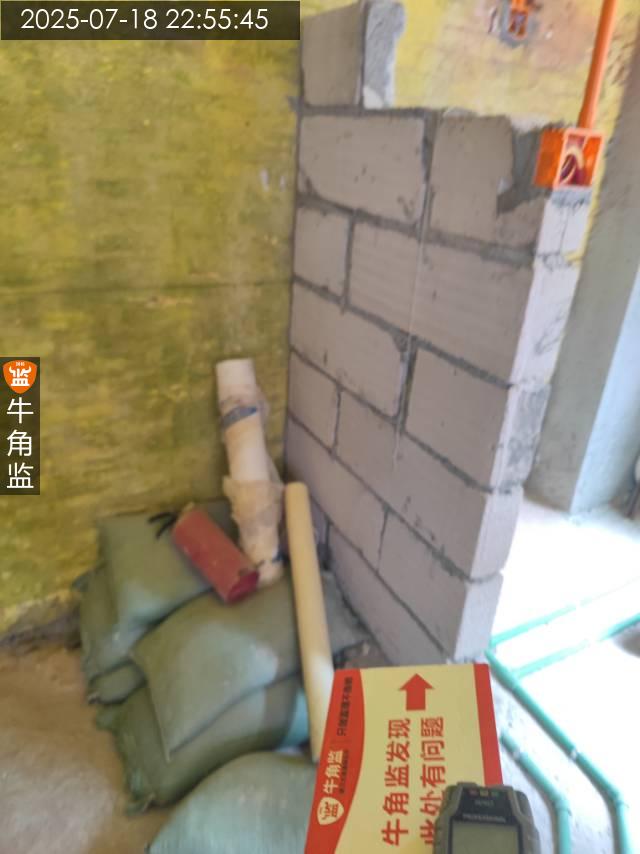

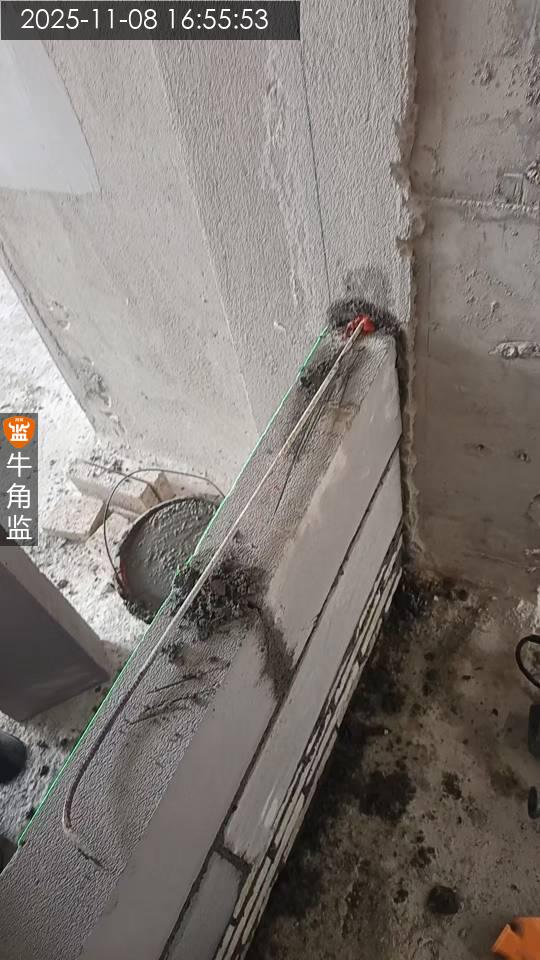

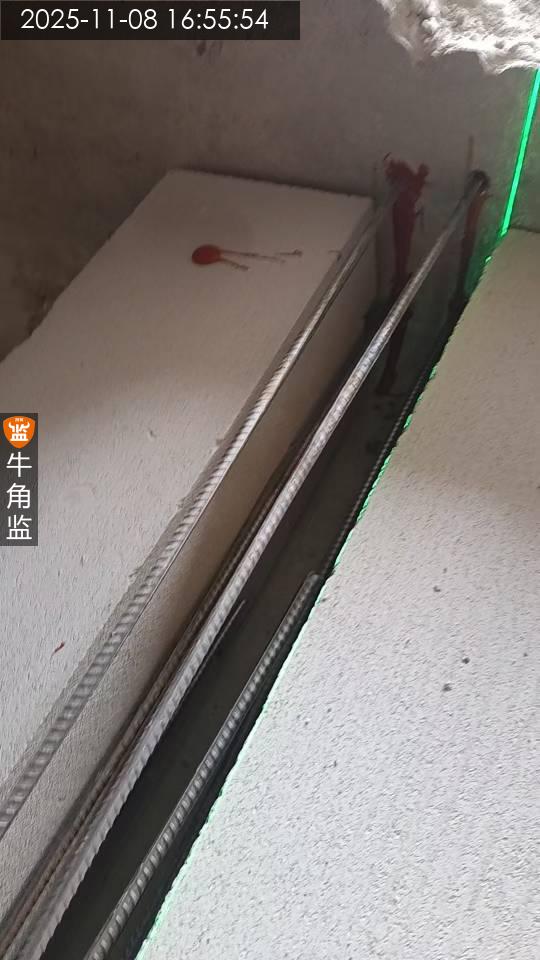

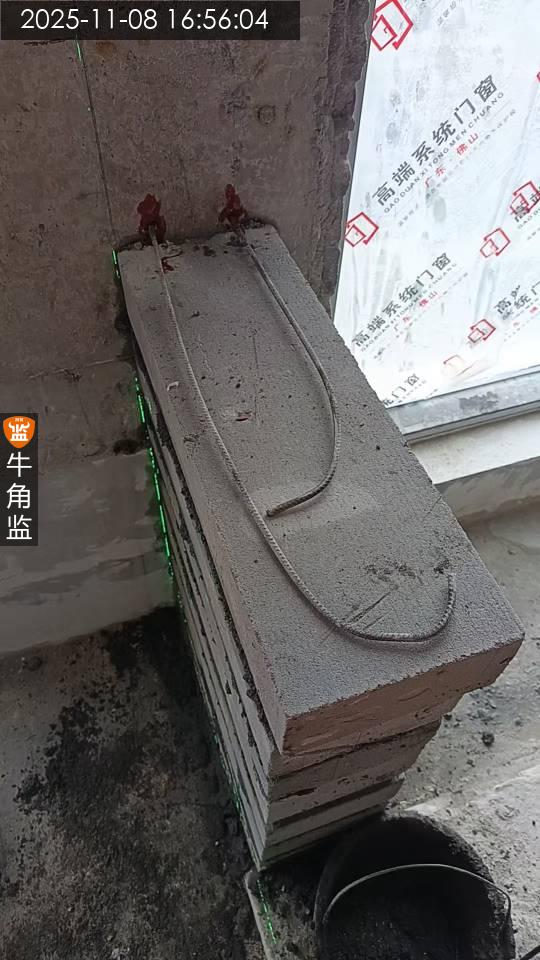

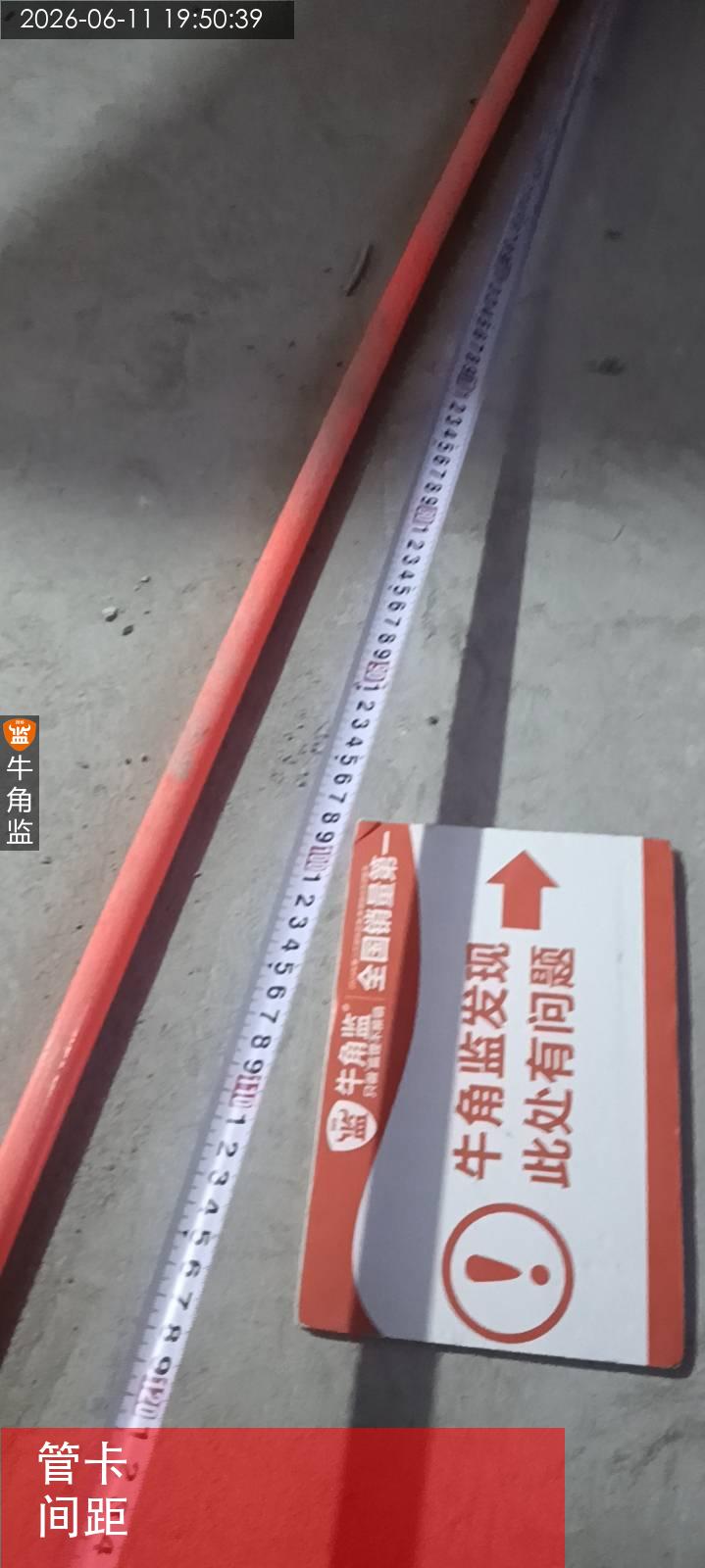

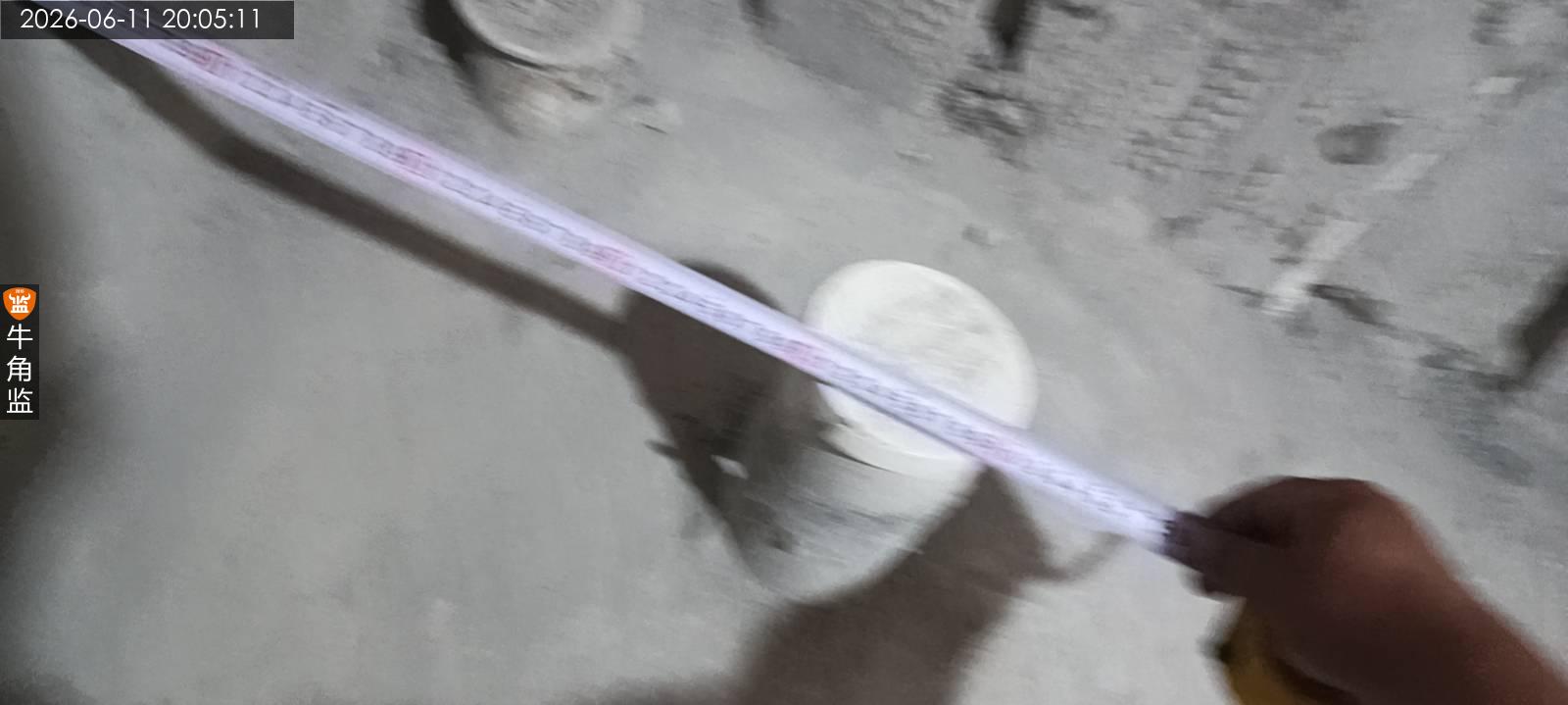

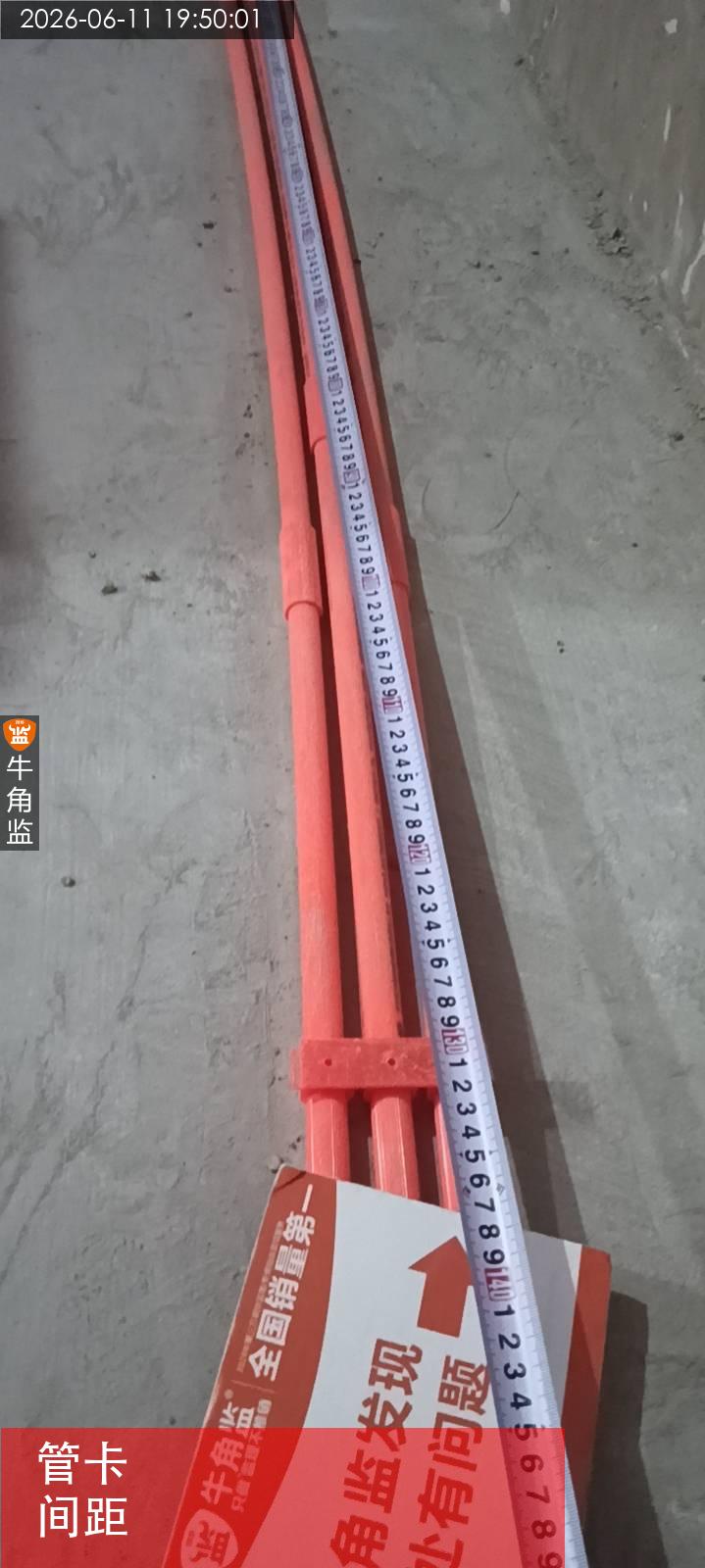

1、新砌墙体下方需使用三层小砖打底,上方小砖斜砌收顶,墙体每隔40-60公分内均入钢筋。墙体植筋必须使用植筋胶。墙体灰缝要饱满,砖的搭接长度均不小于整砖三分之一。

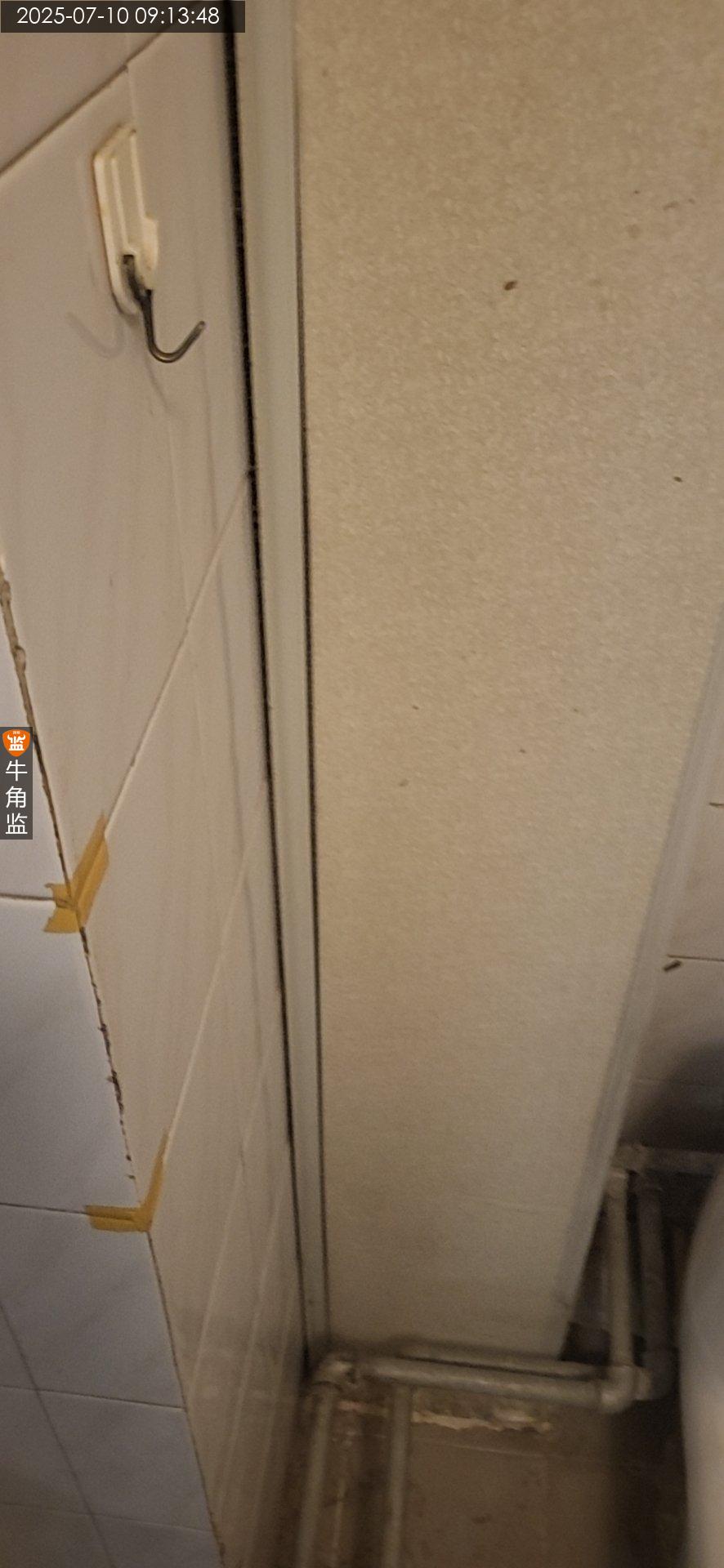

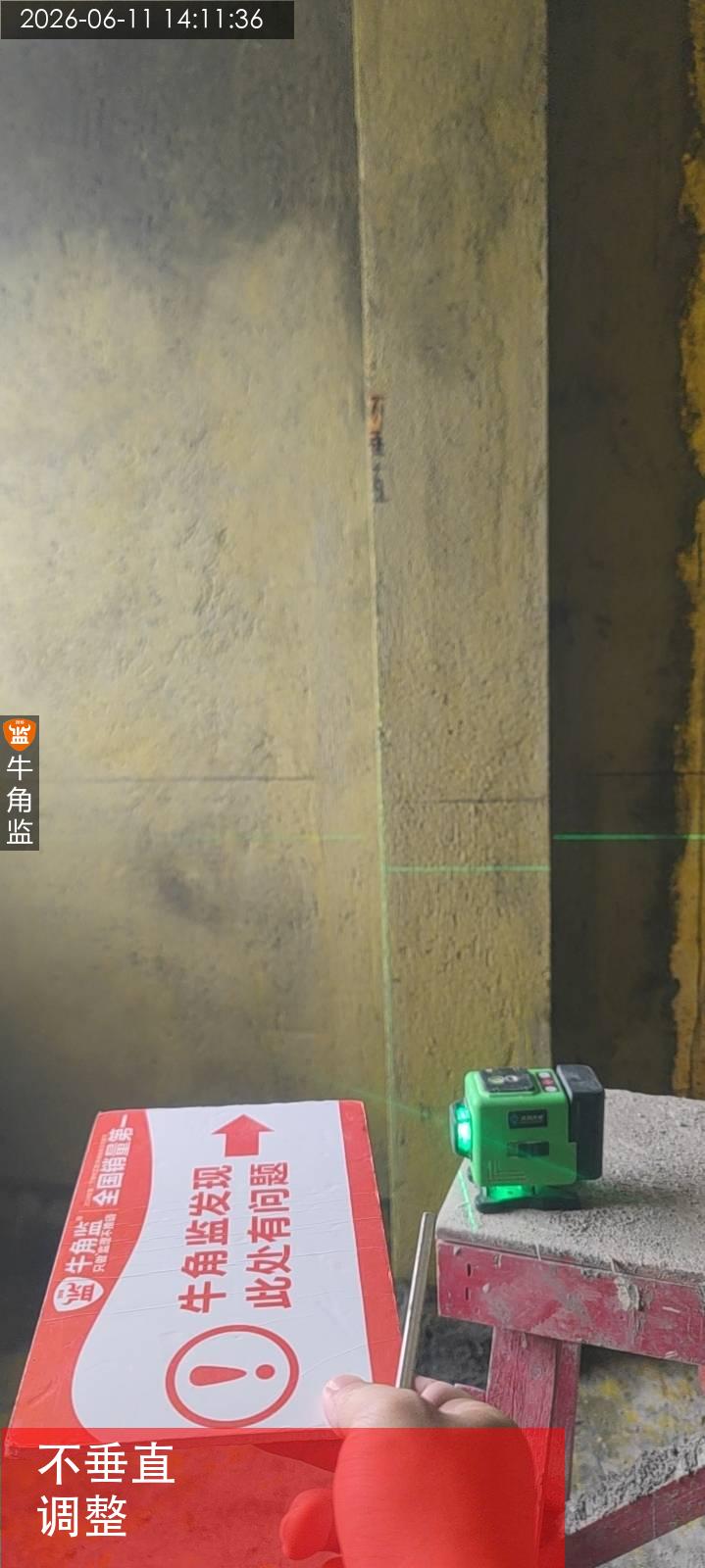

2、新旧墙与两种不同材质交接处必须挂钢丝网,宽度不应小于 15cm。

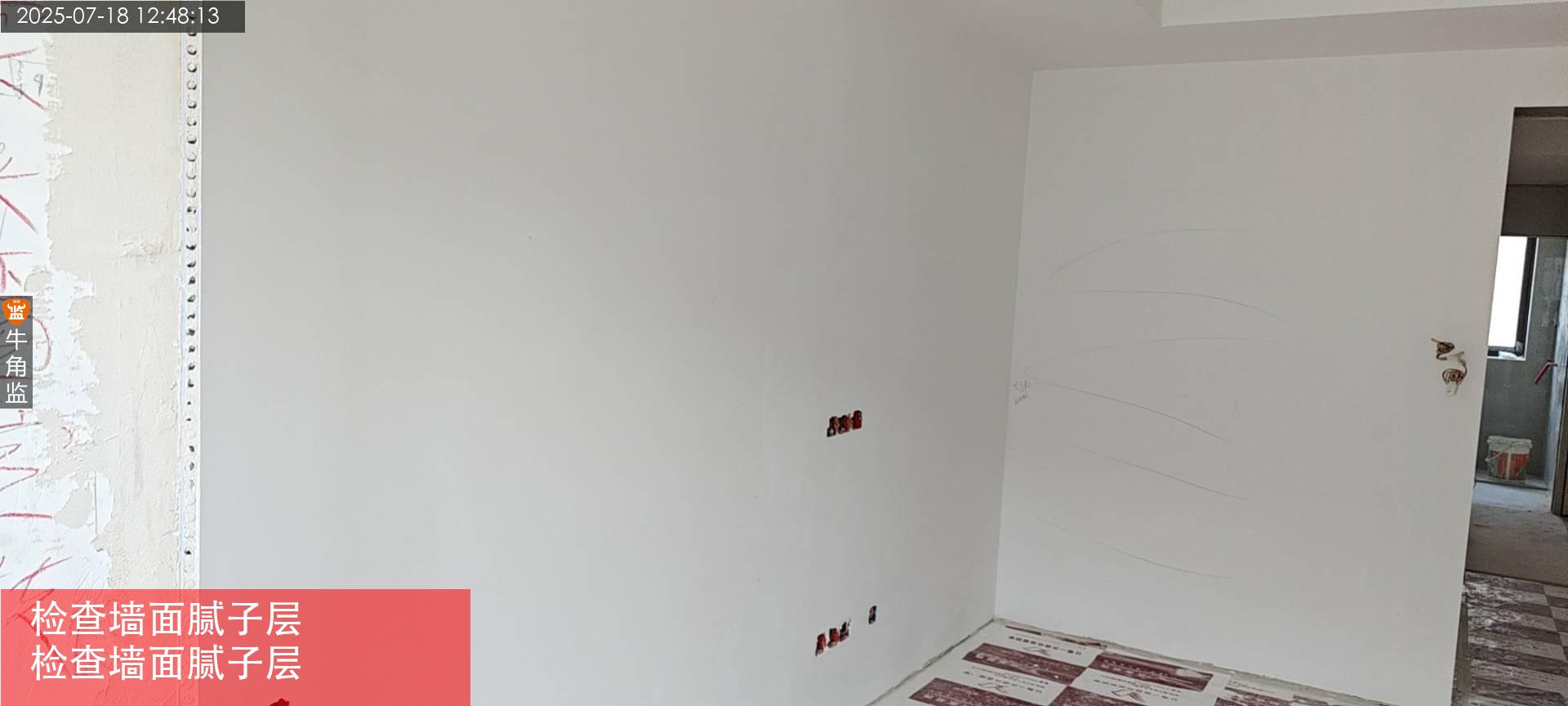

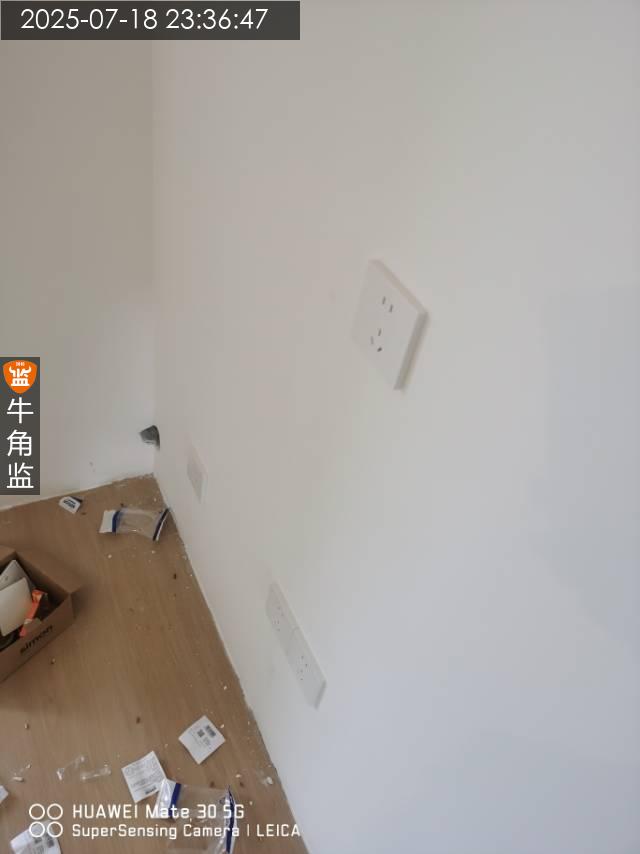

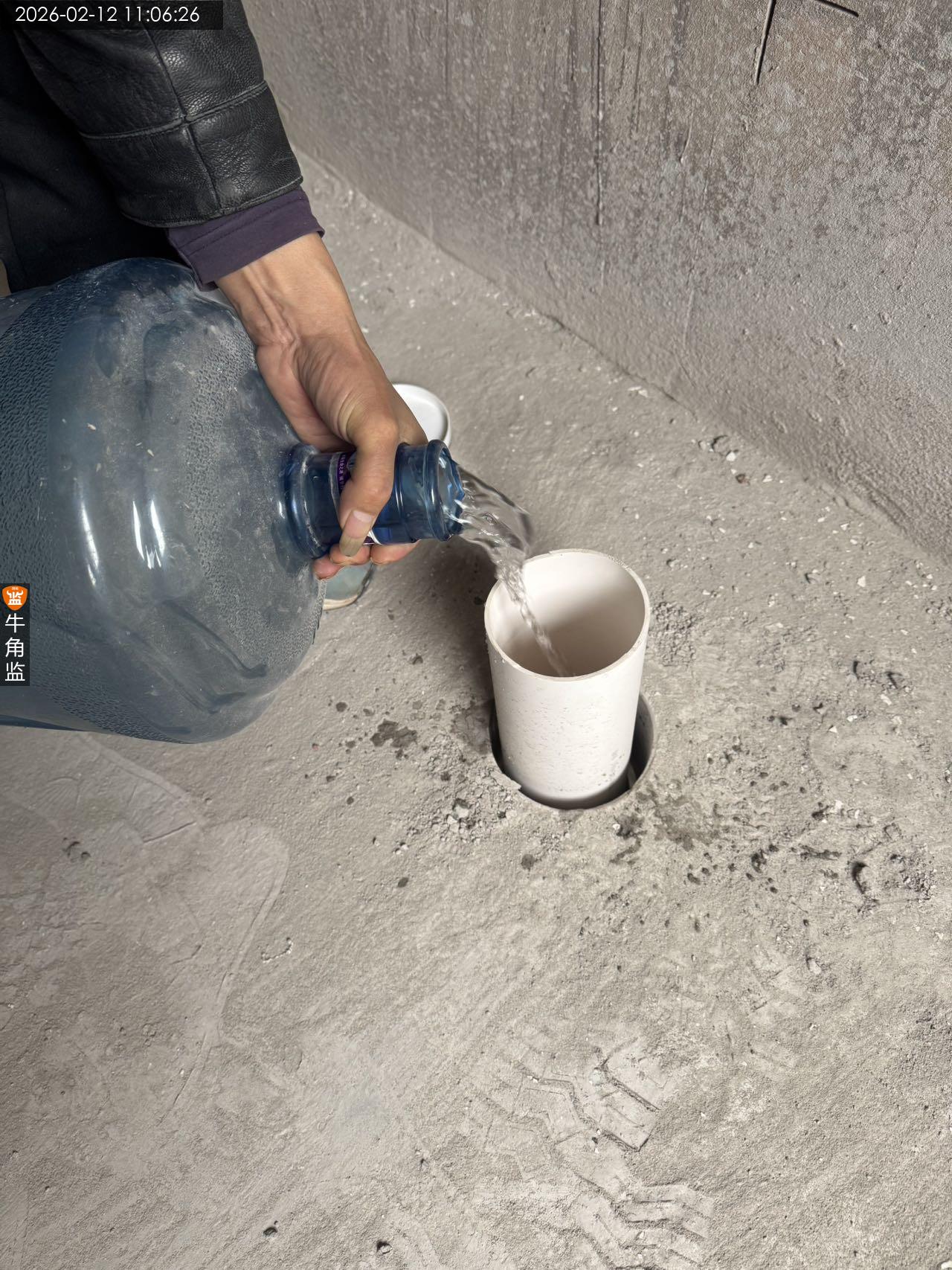

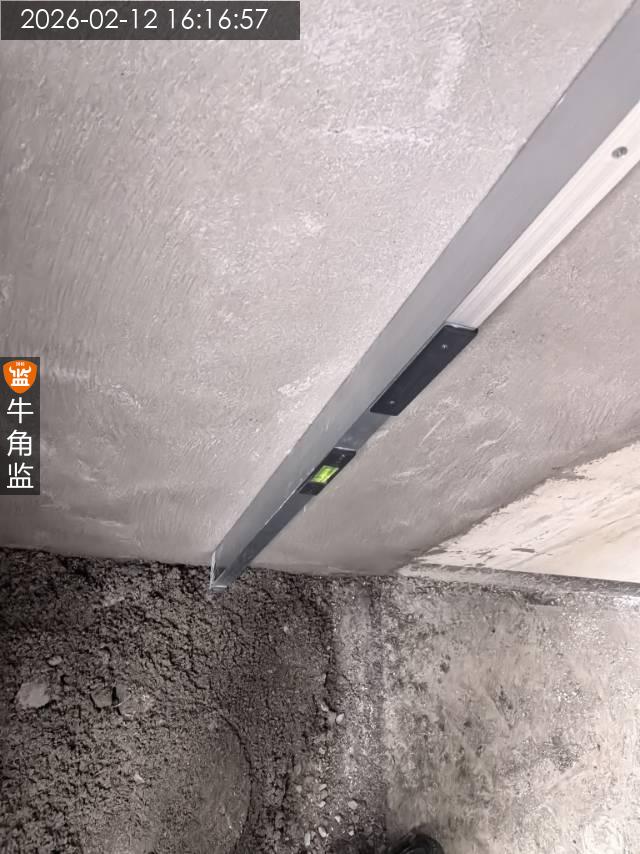

3、批荡前墙体需洒水湿润,并使用灰饼定点。抹灰完成24 小时后进行养护。抹灰层在凝结前,应防止快干,水冲,撞击和震动,必须洒水养护不小于 2-3 天。

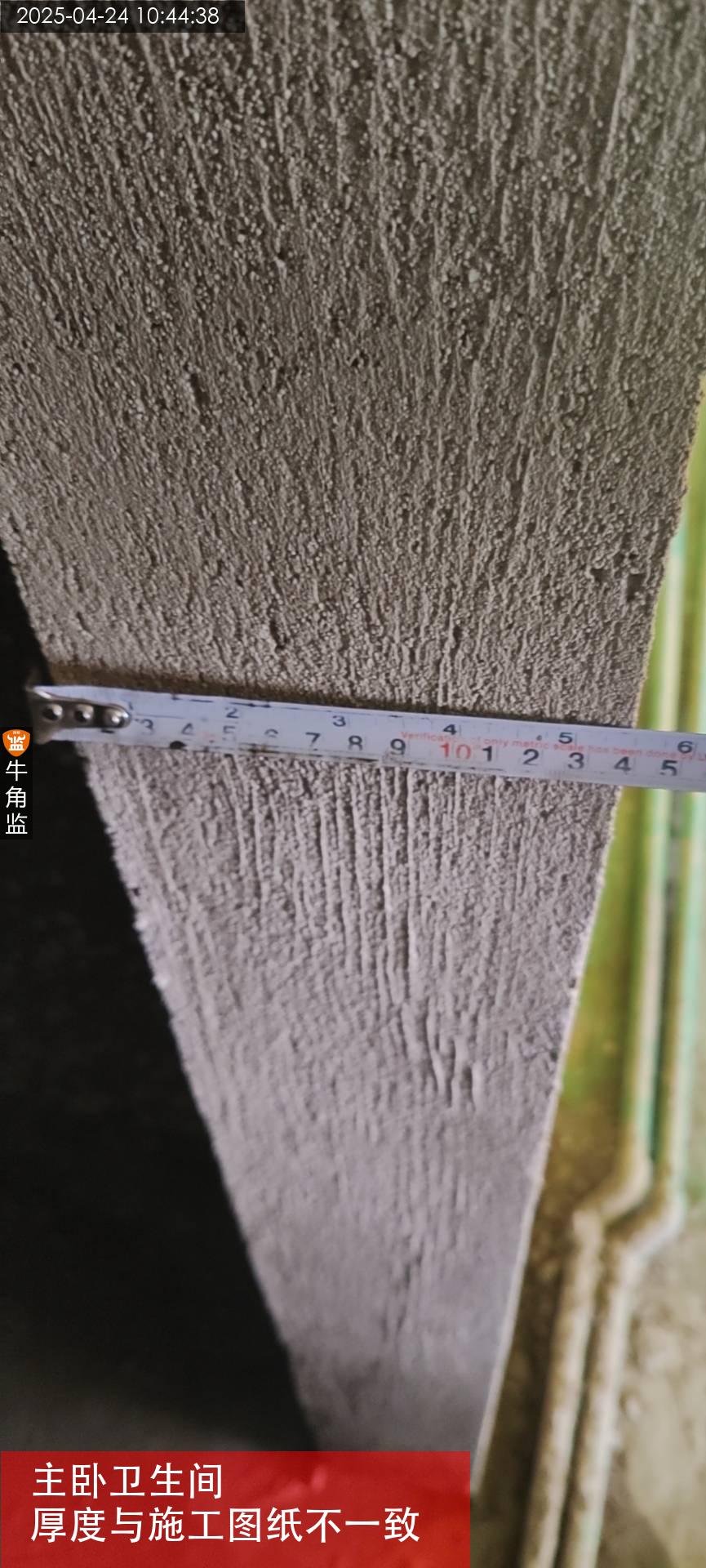

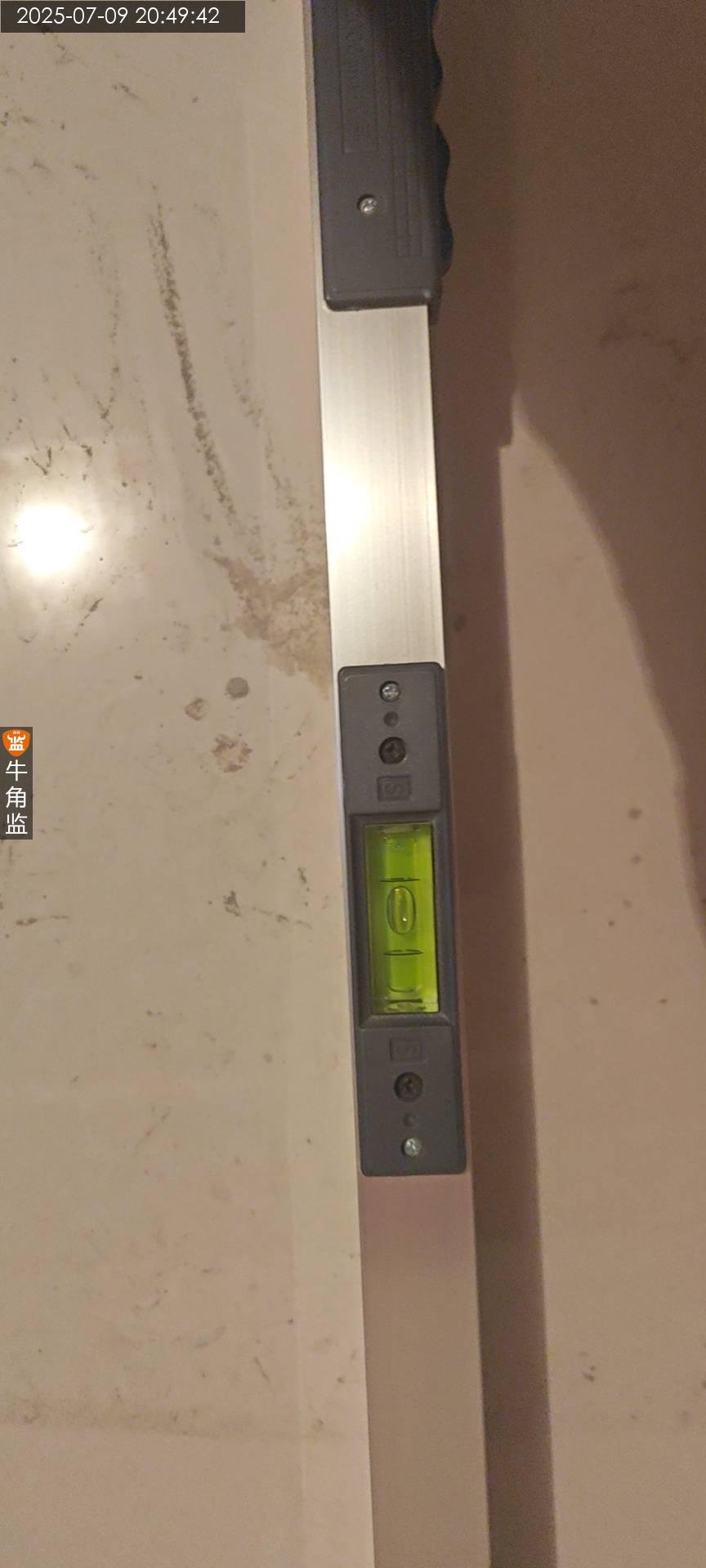

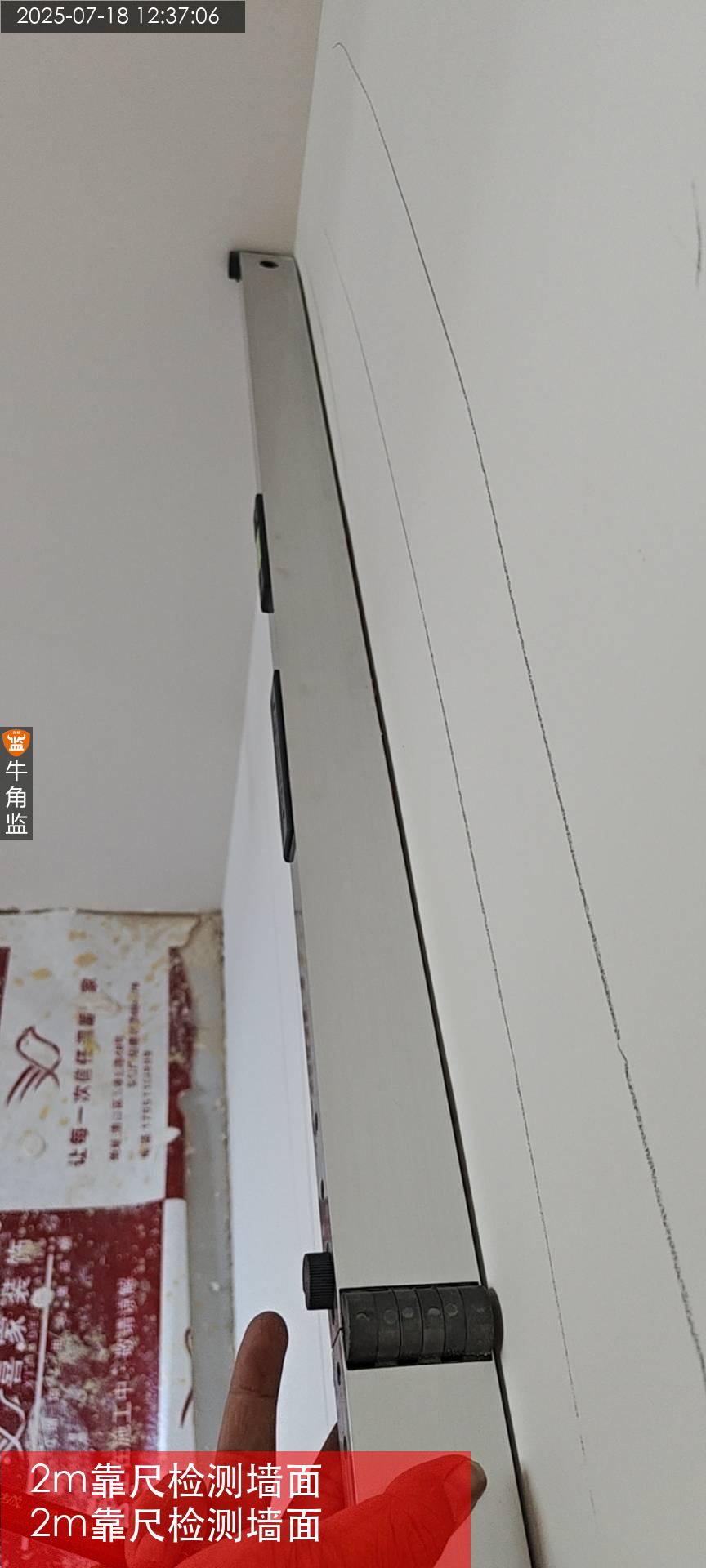

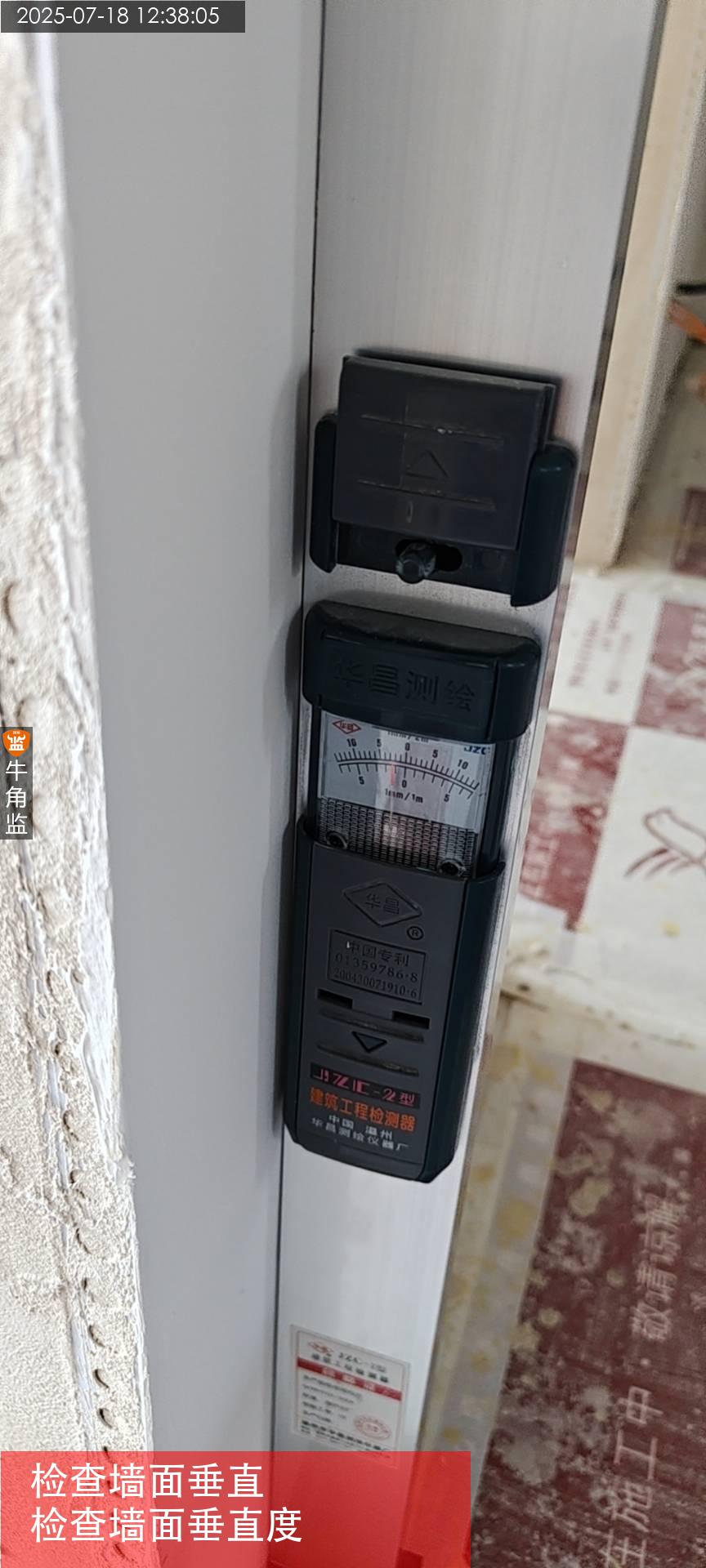

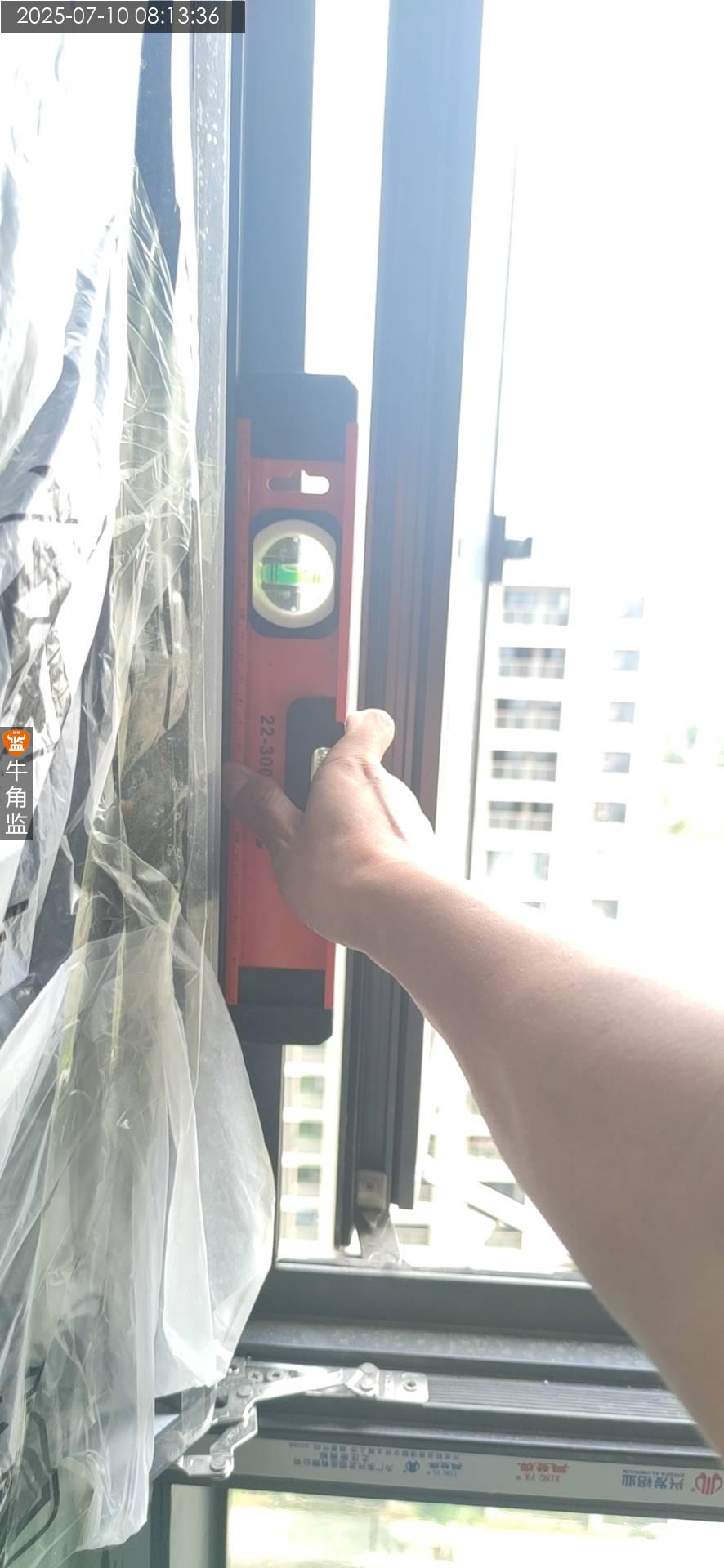

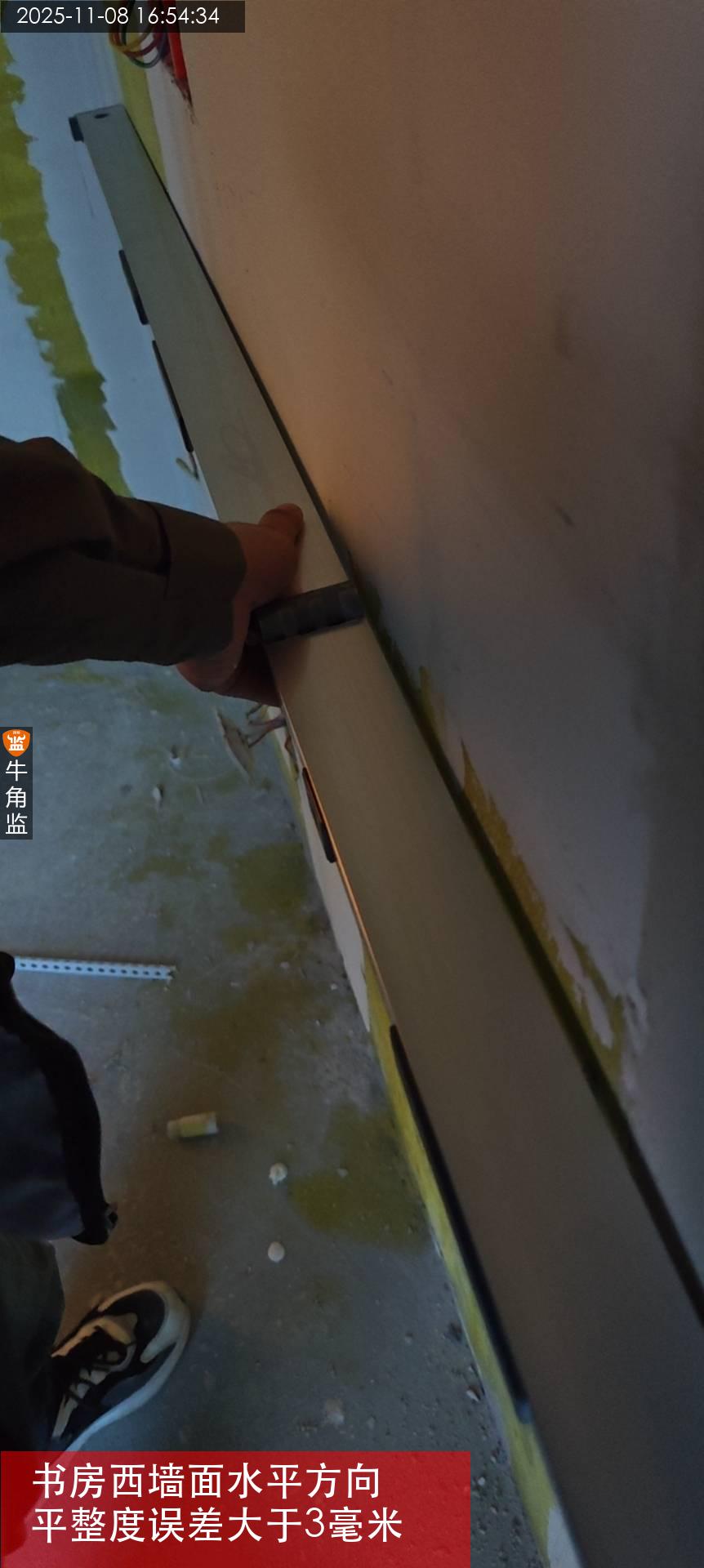

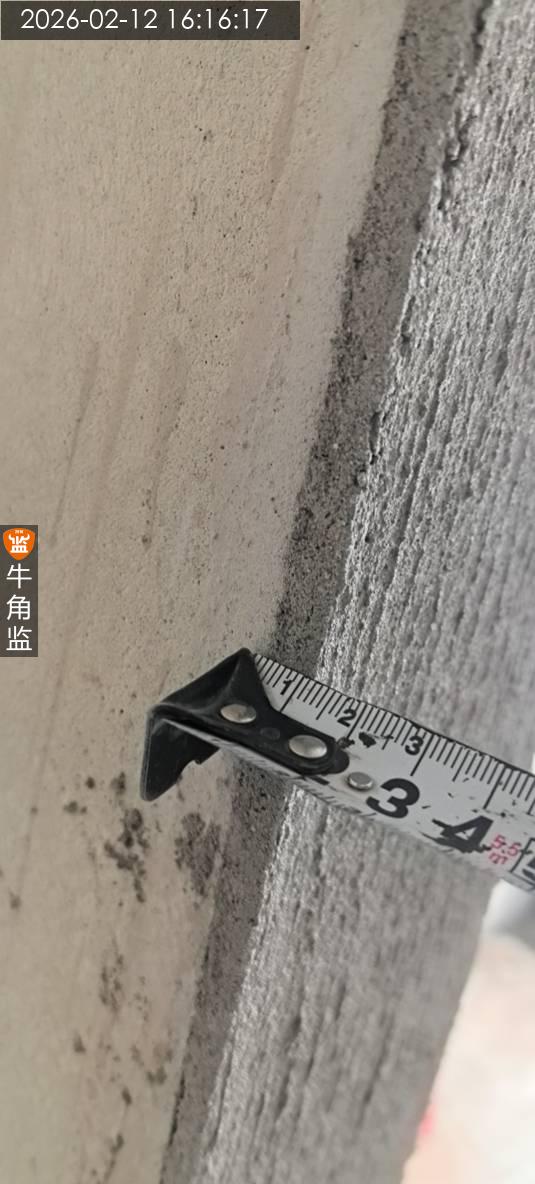

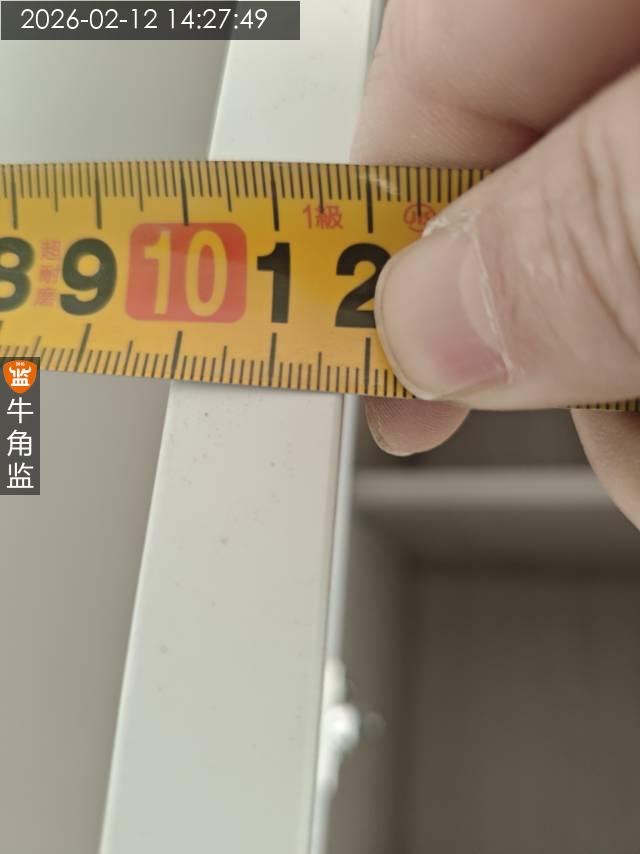

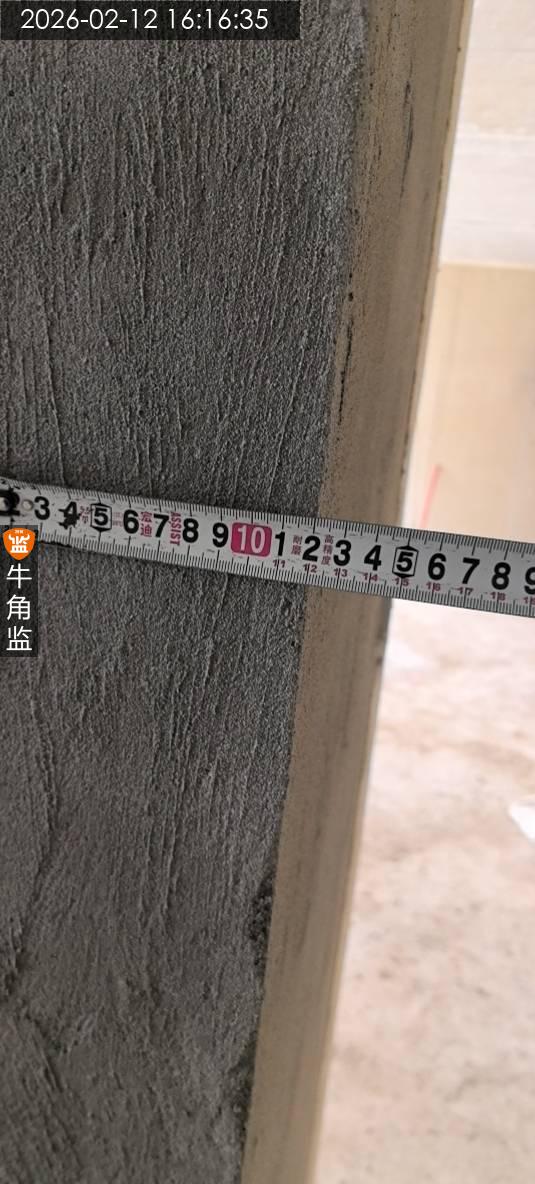

4、抹灰不得有脱层,空鼓及开裂现象,表面平整度,立面垂直度,直角方正误差不大于 4mm。

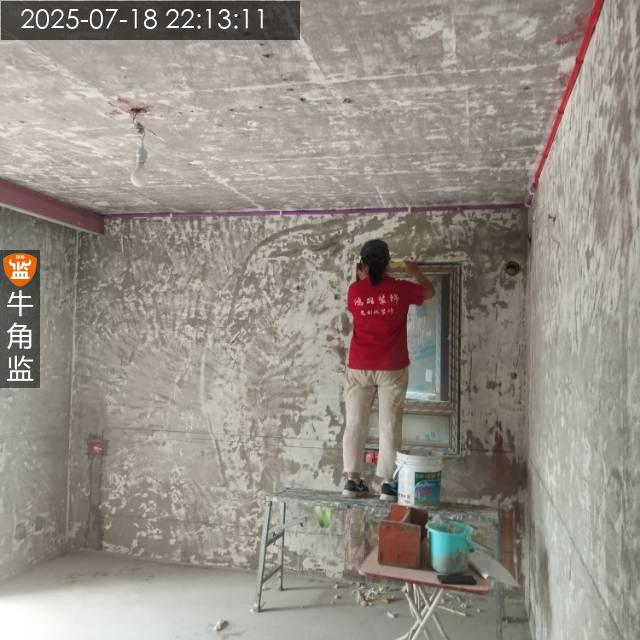

5、承重墙,柱,梁,批荡前需进行甩浆拉毛,提高粘接力。
6、施工过程注意安全,做好保护措施。
