本次评语:
本次检查情况如下
泥工巡检
1.本次检查阶段:泥工巡检阶段。

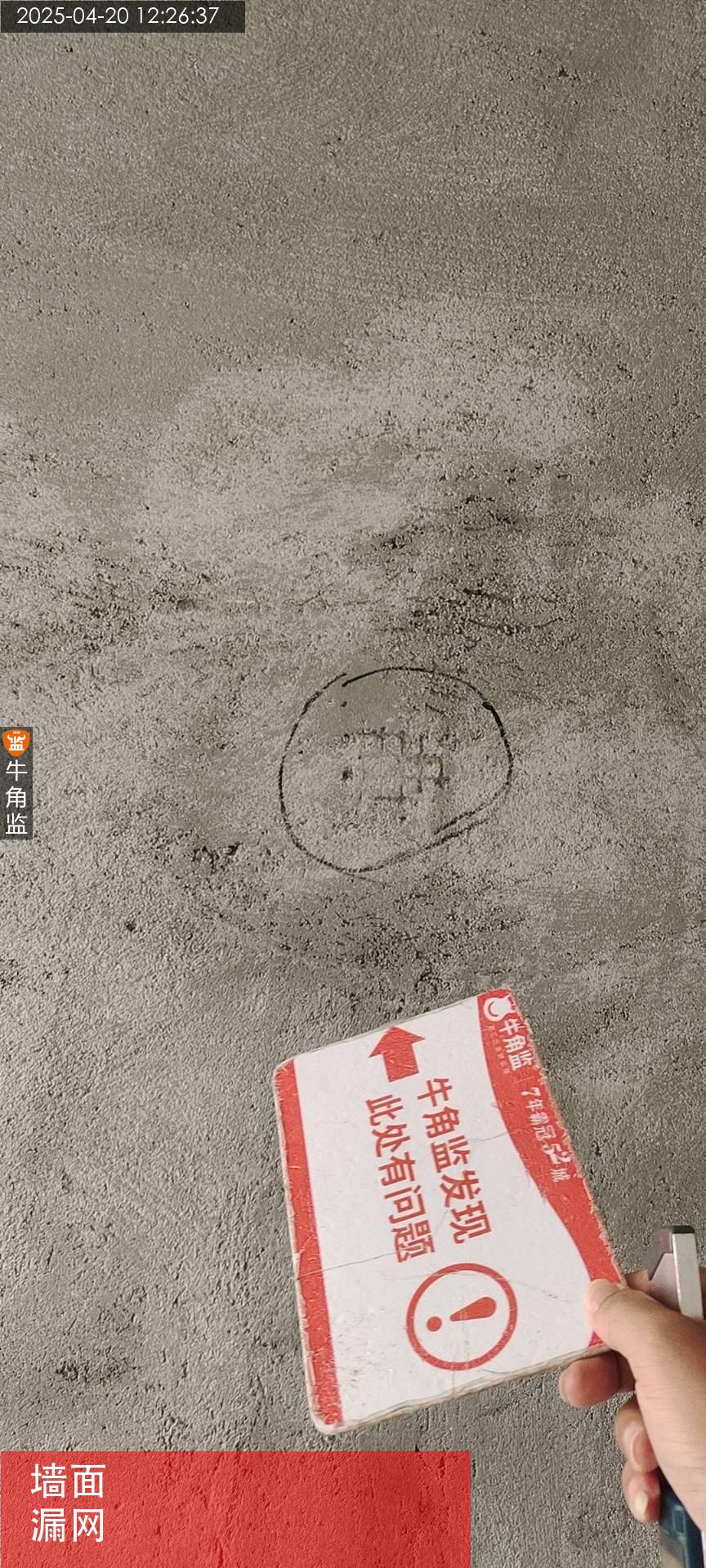

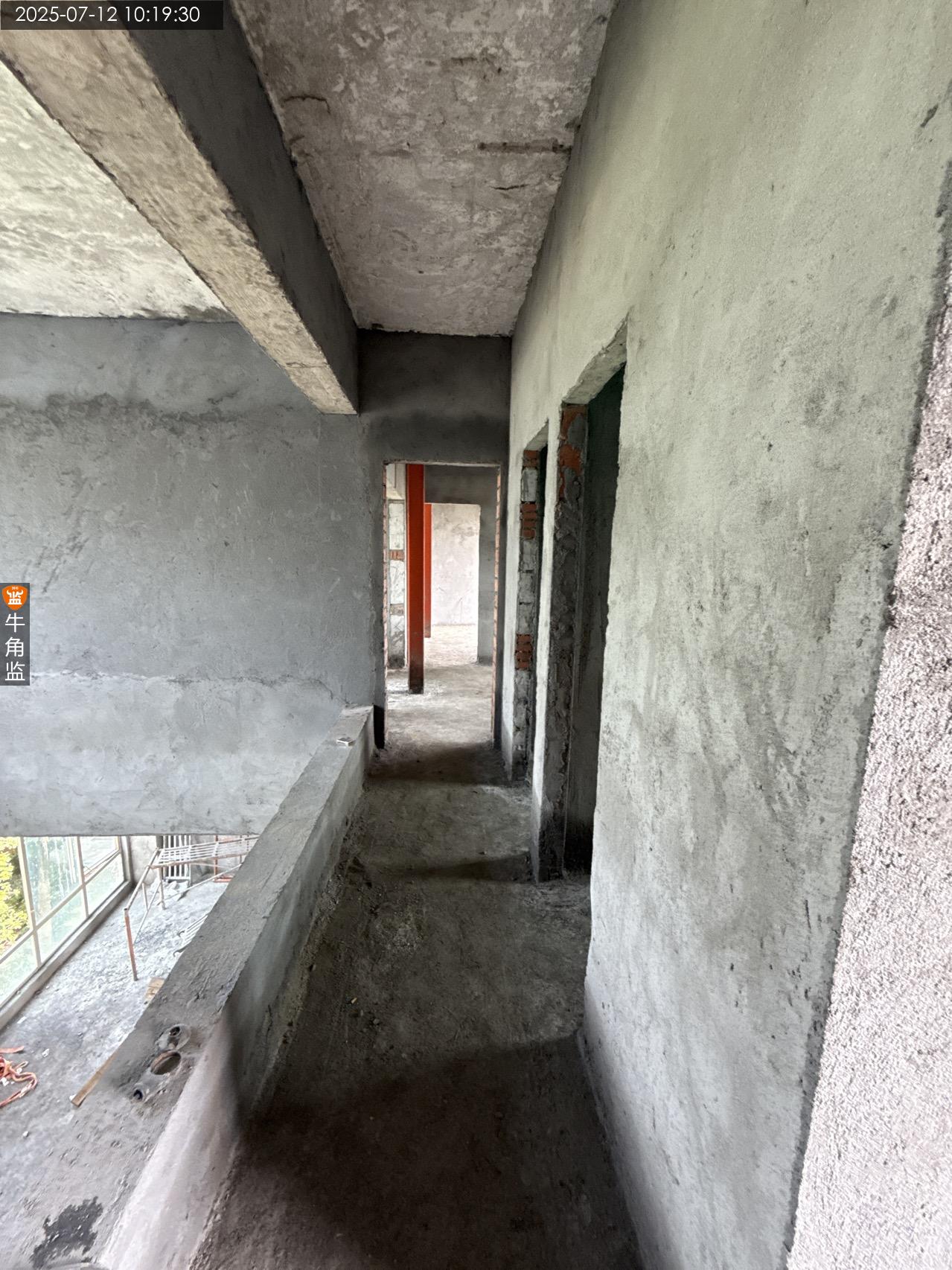

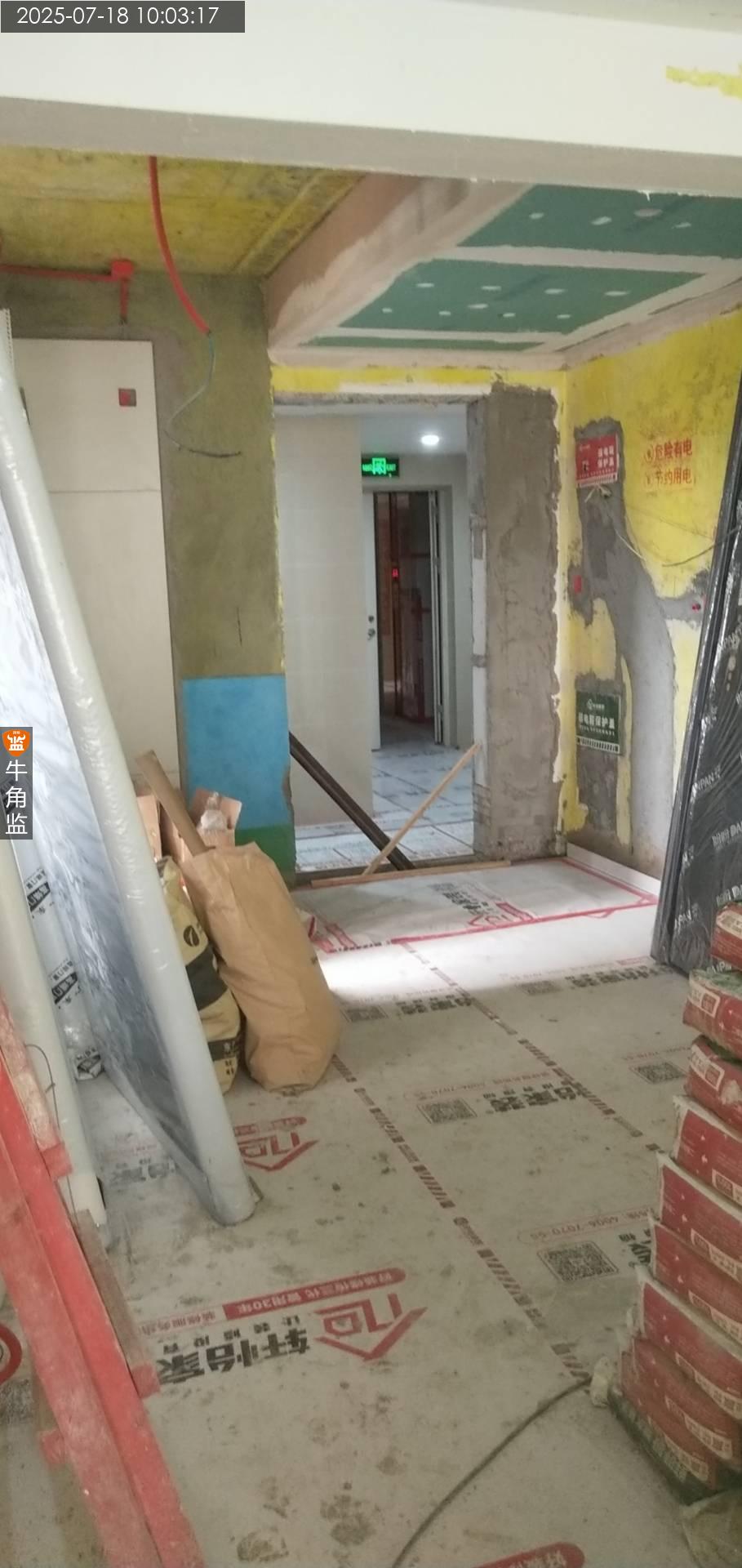

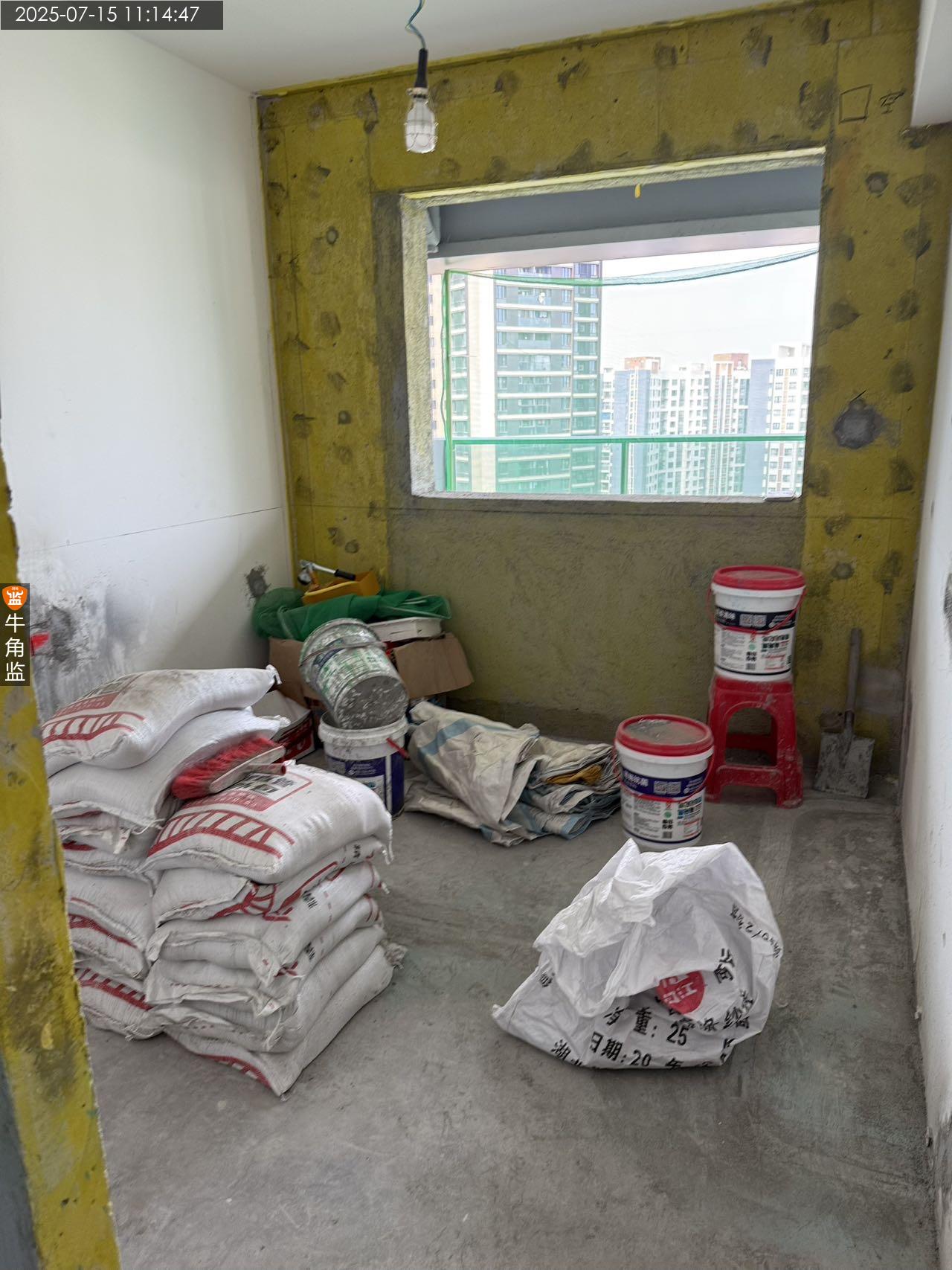

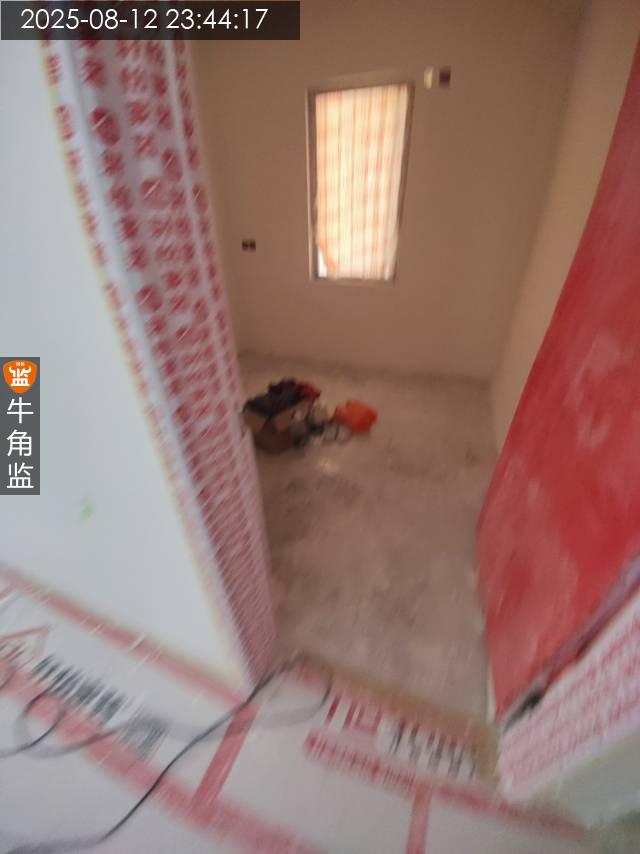

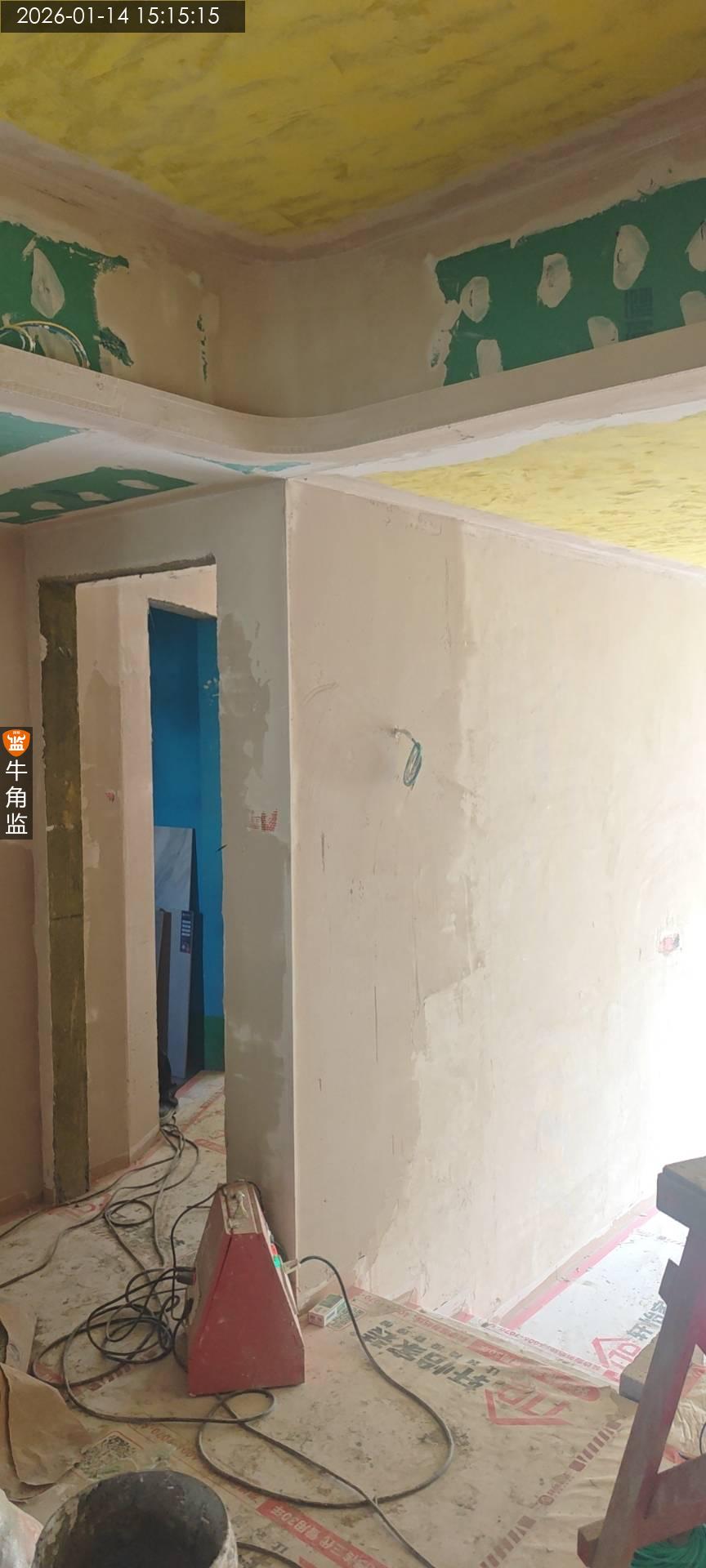

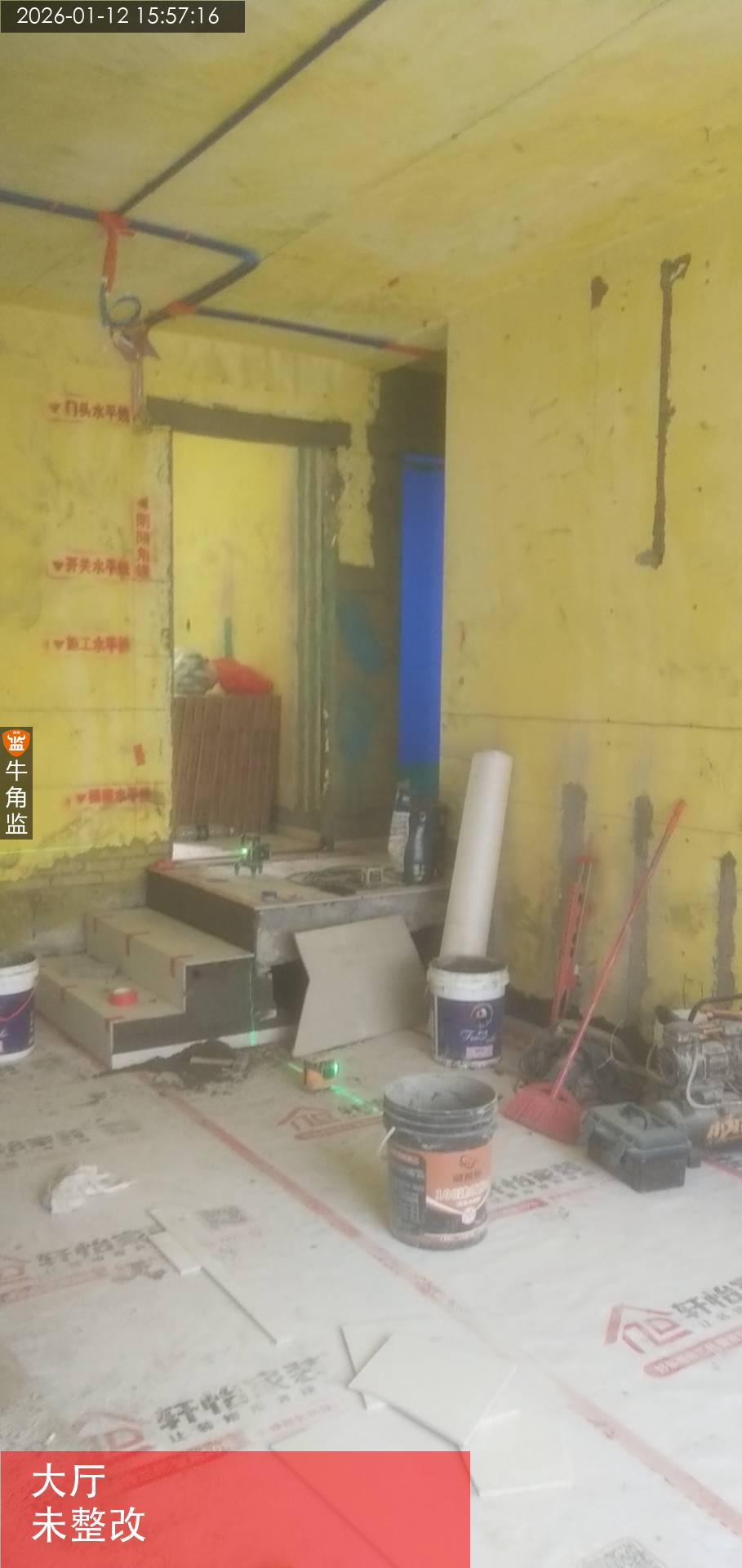

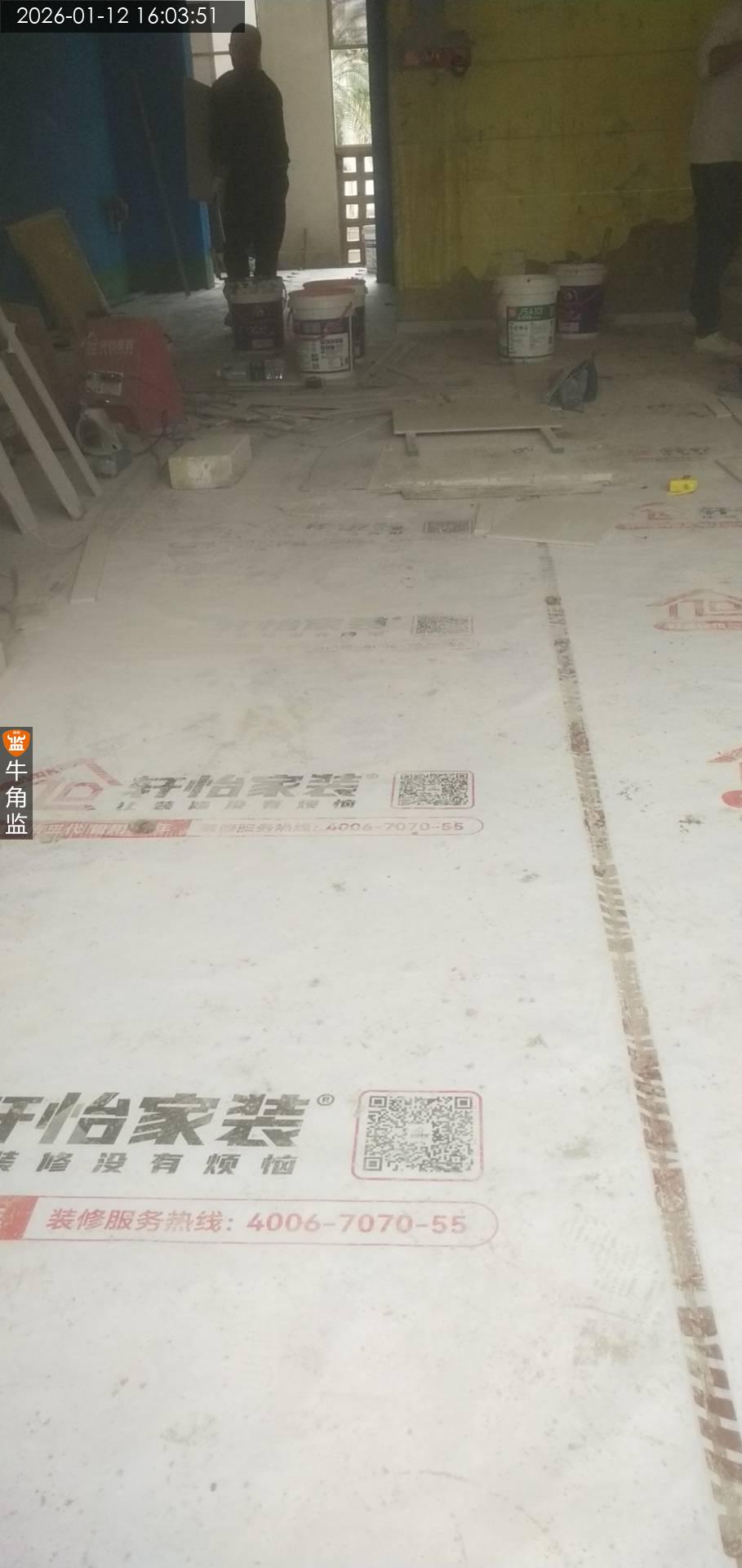

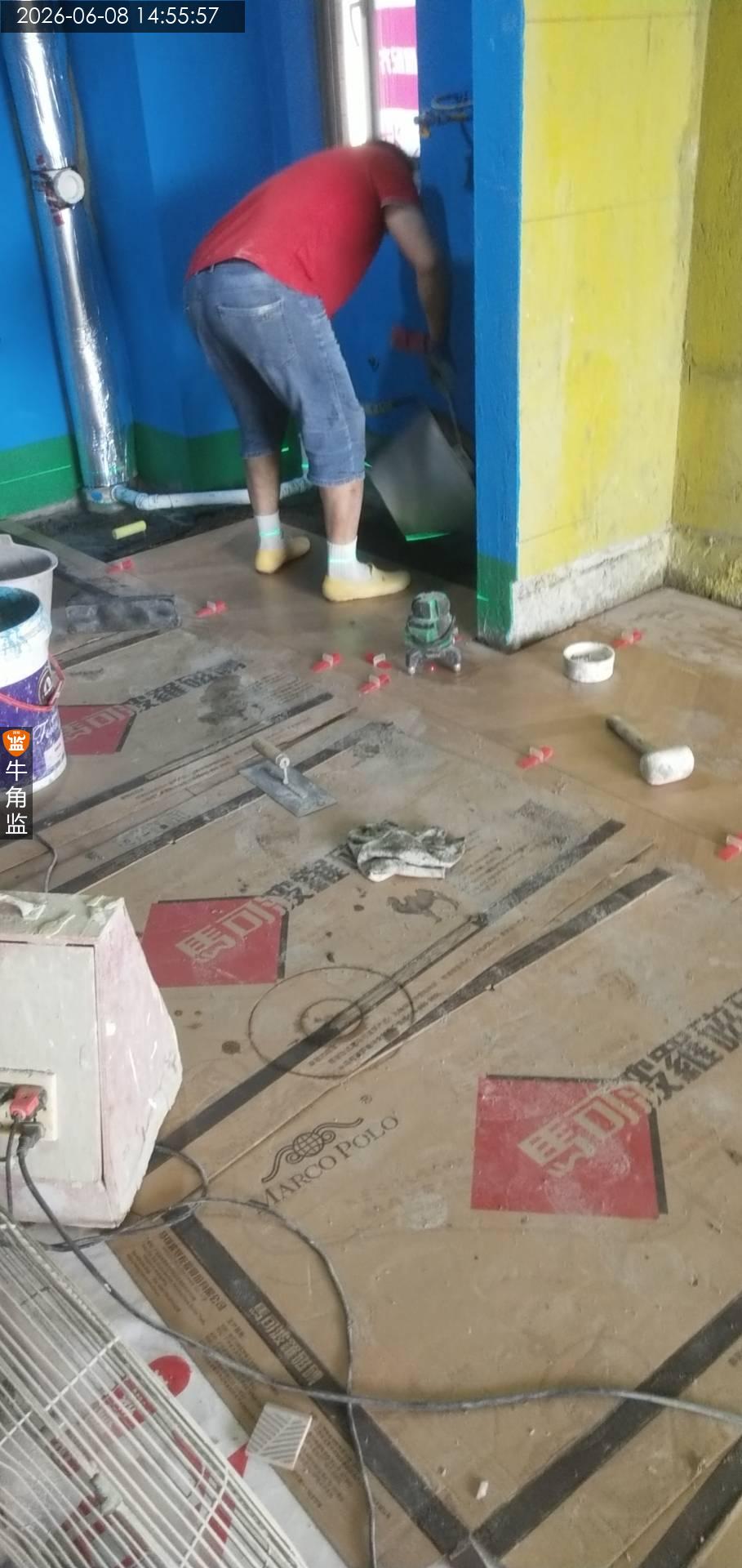

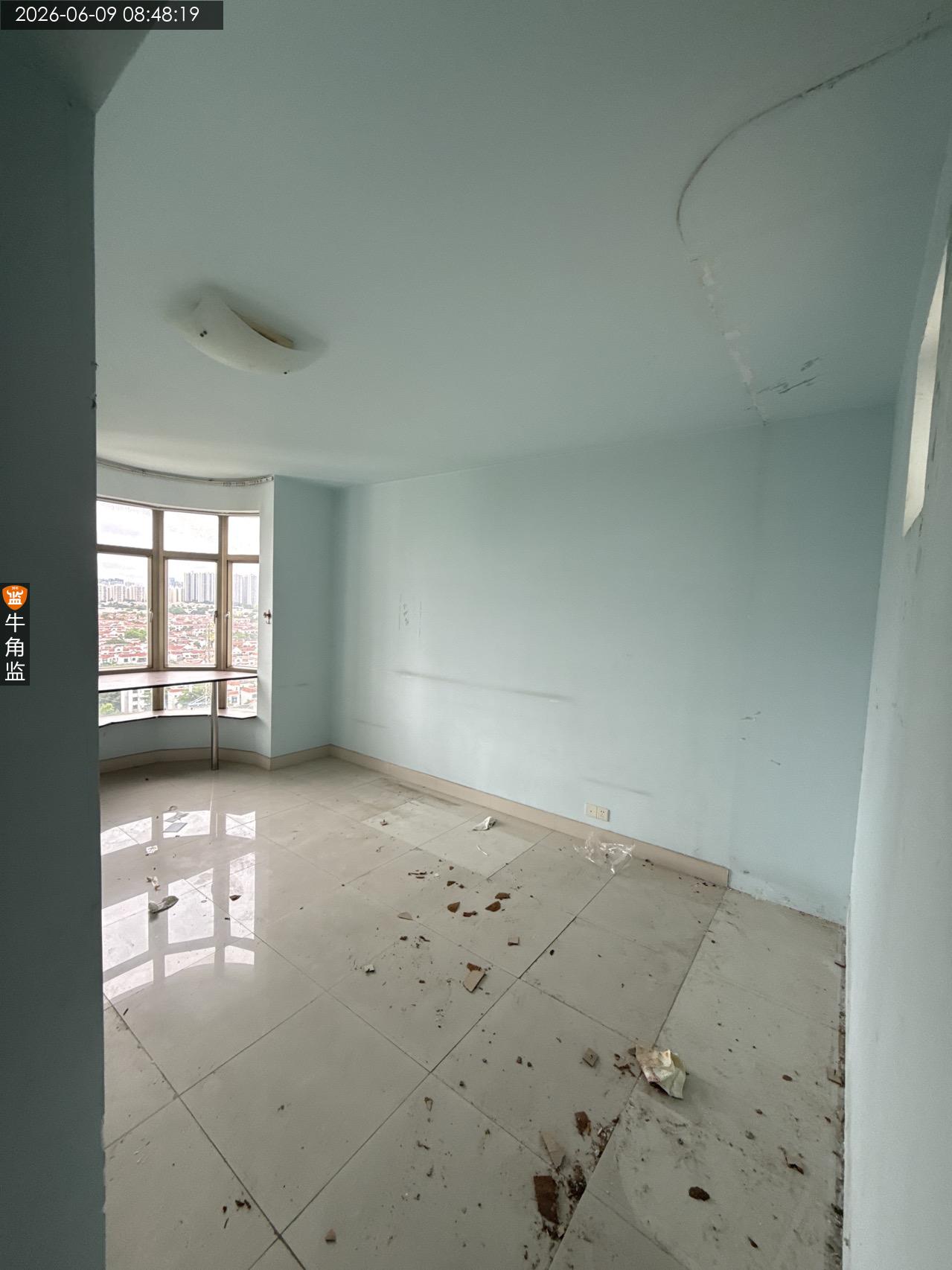

2.现场情况概述:泥工巡检,现场一个泥工一起巡检。

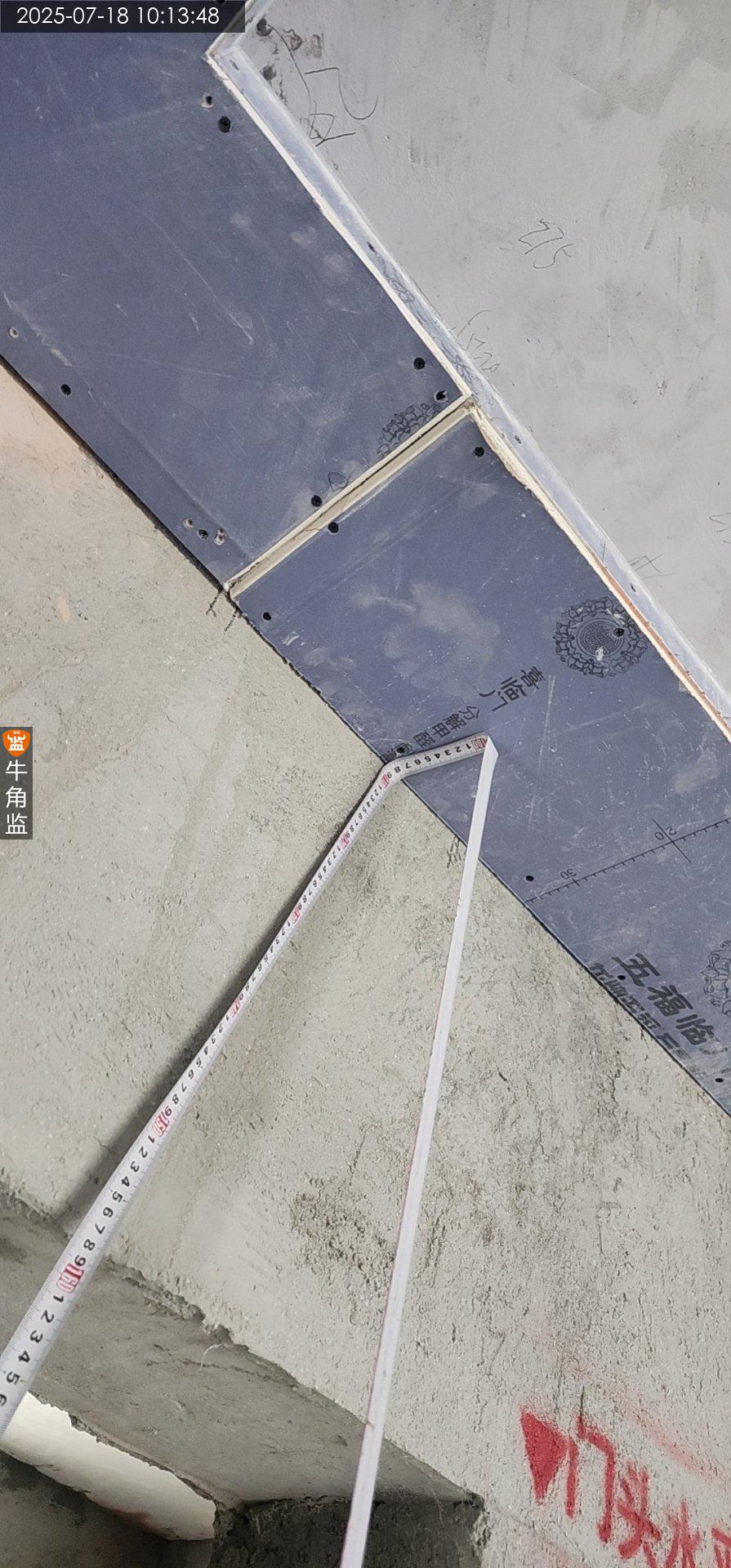

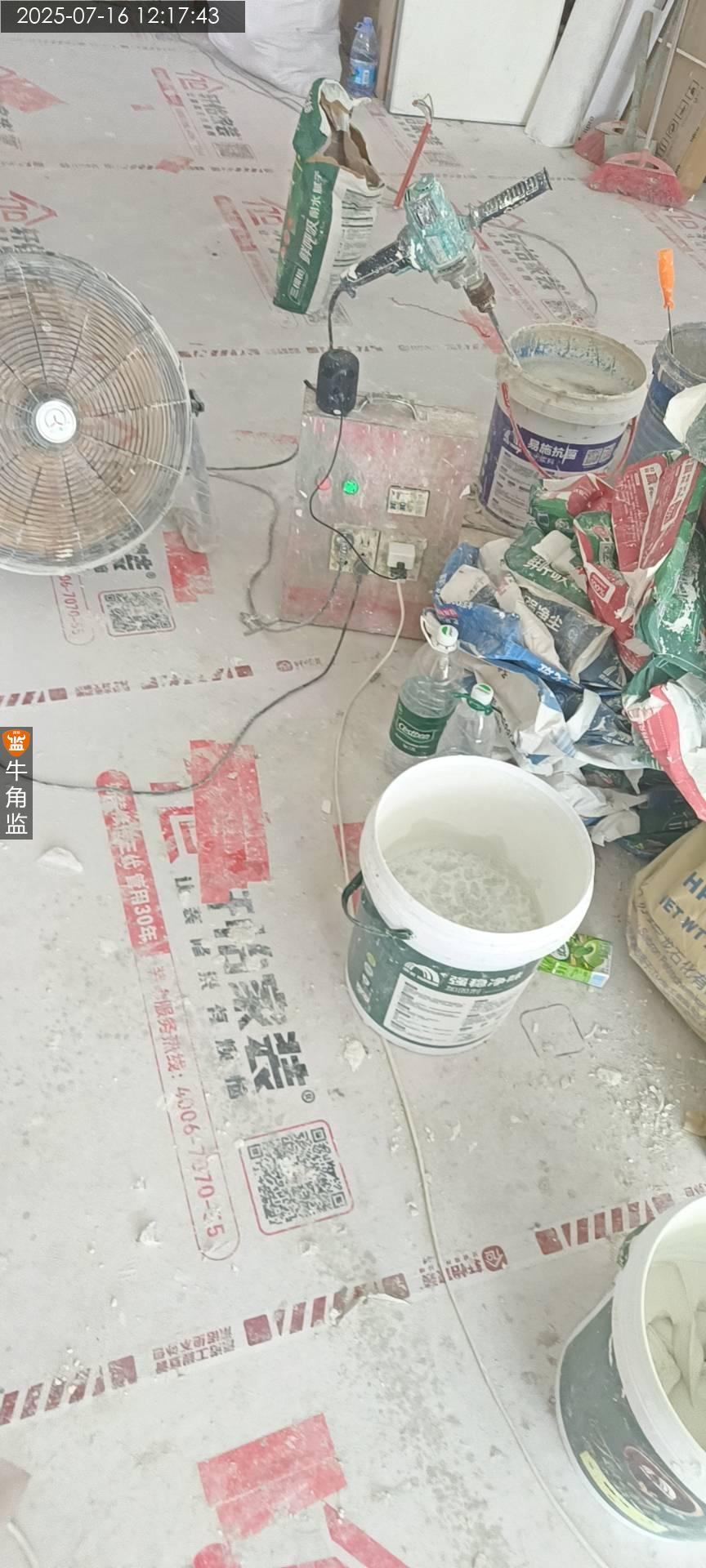

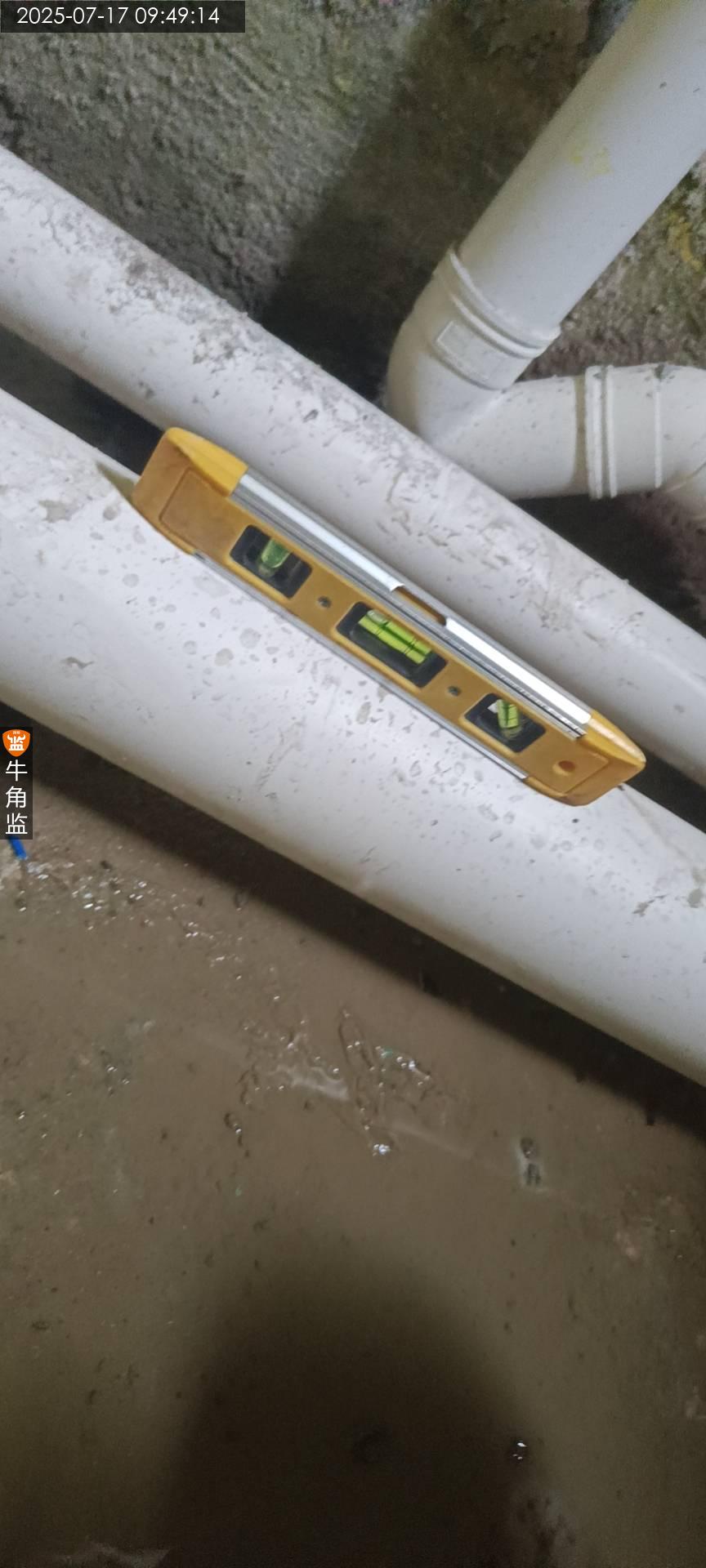

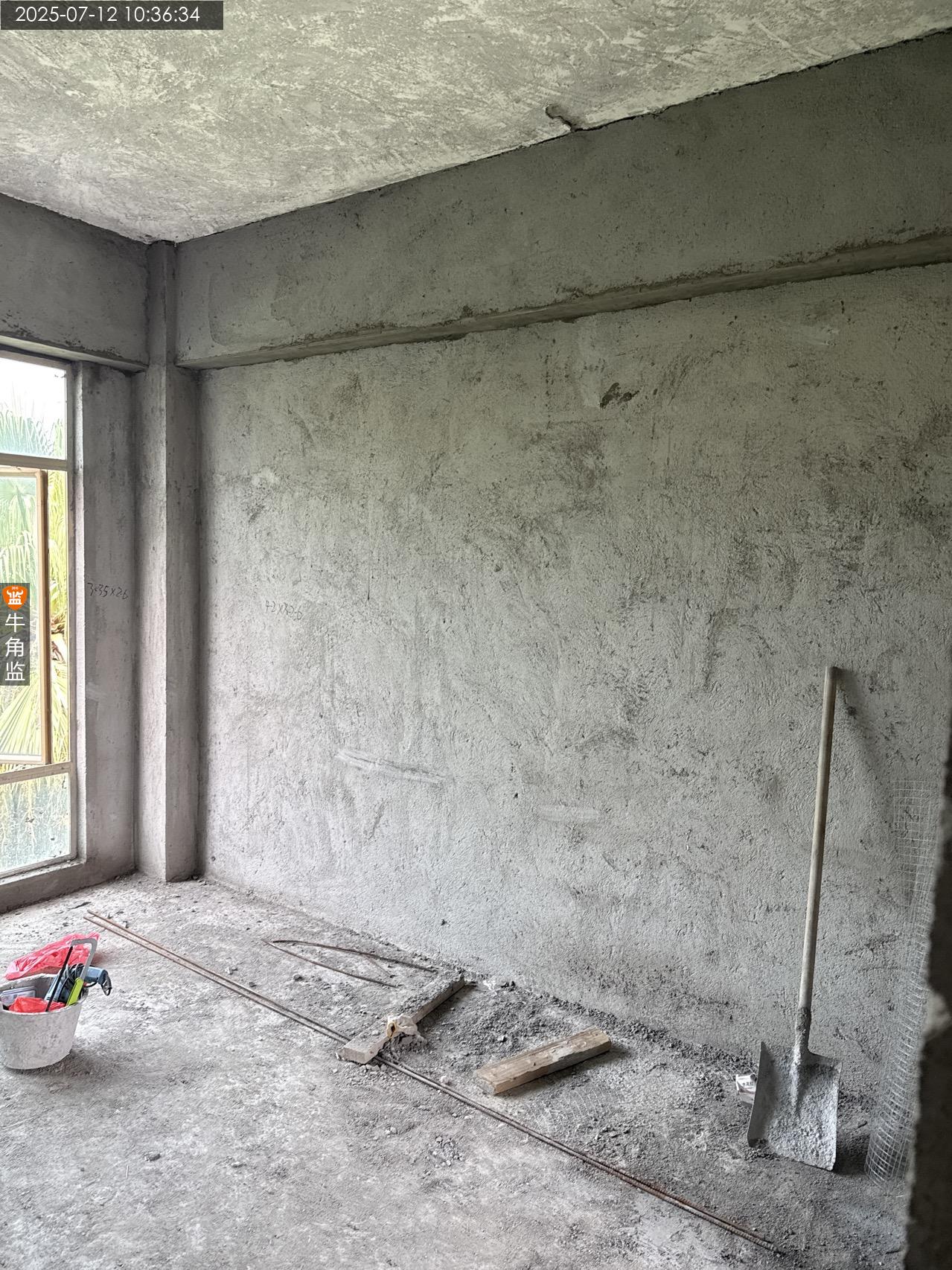

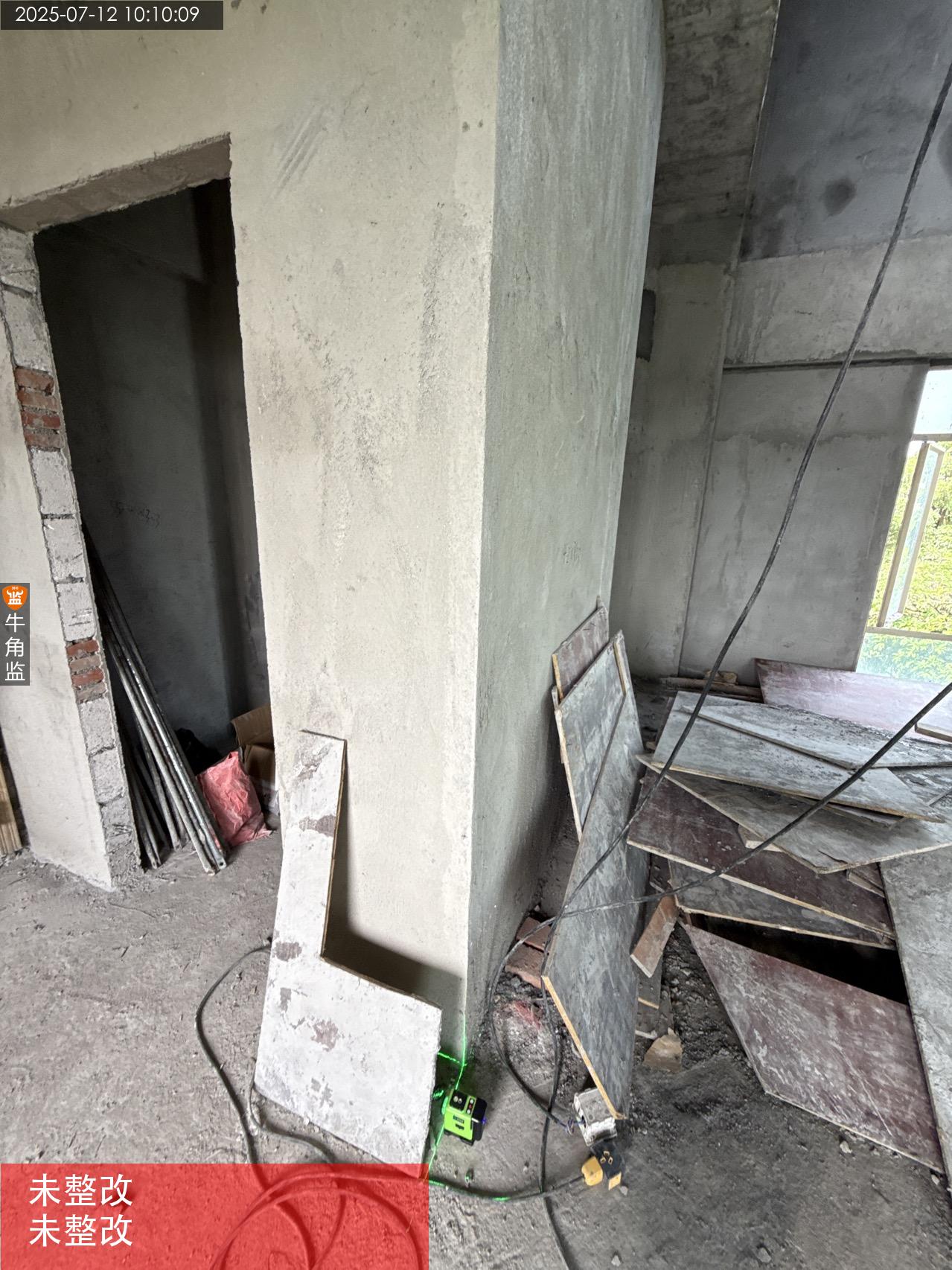

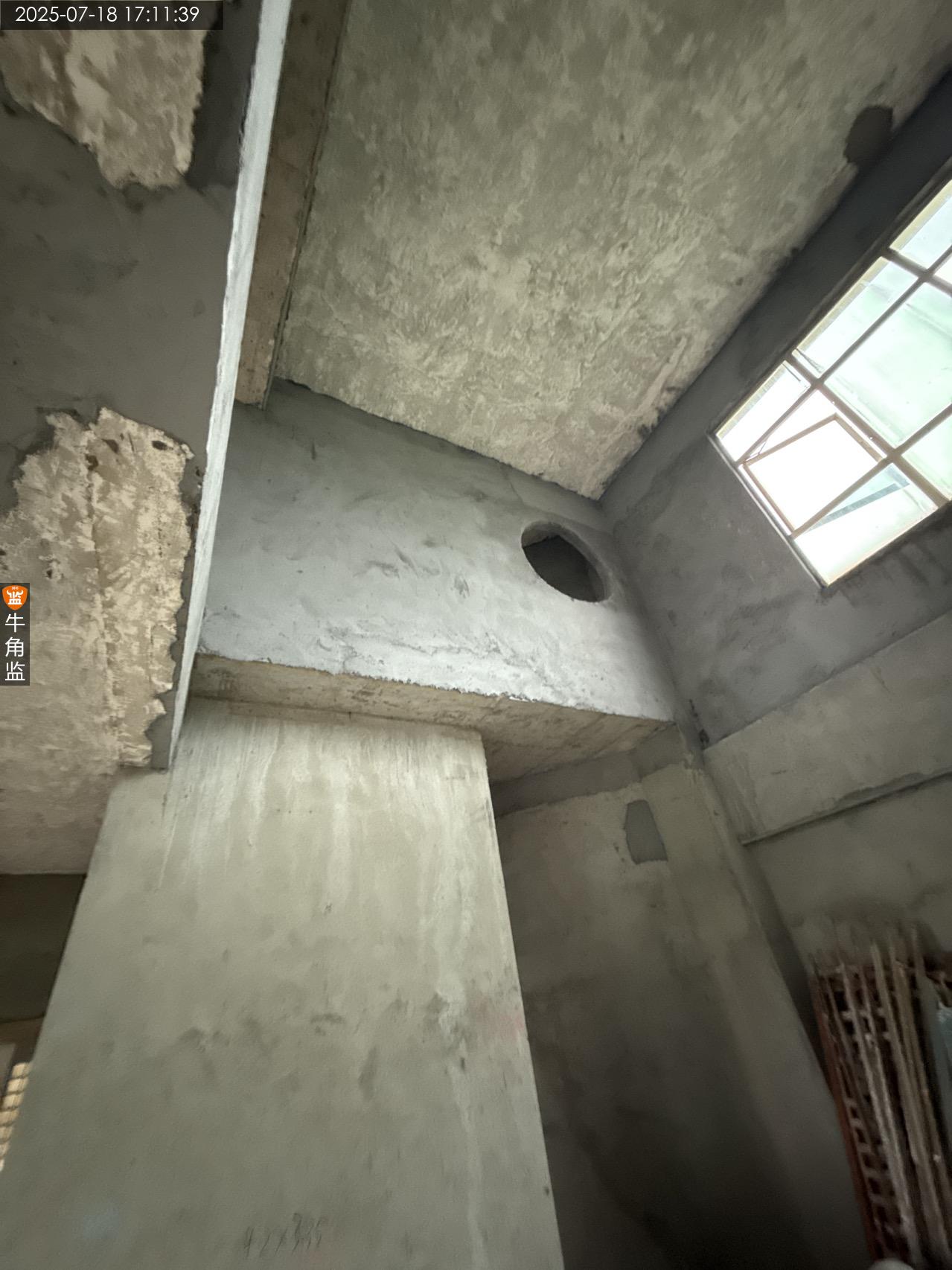

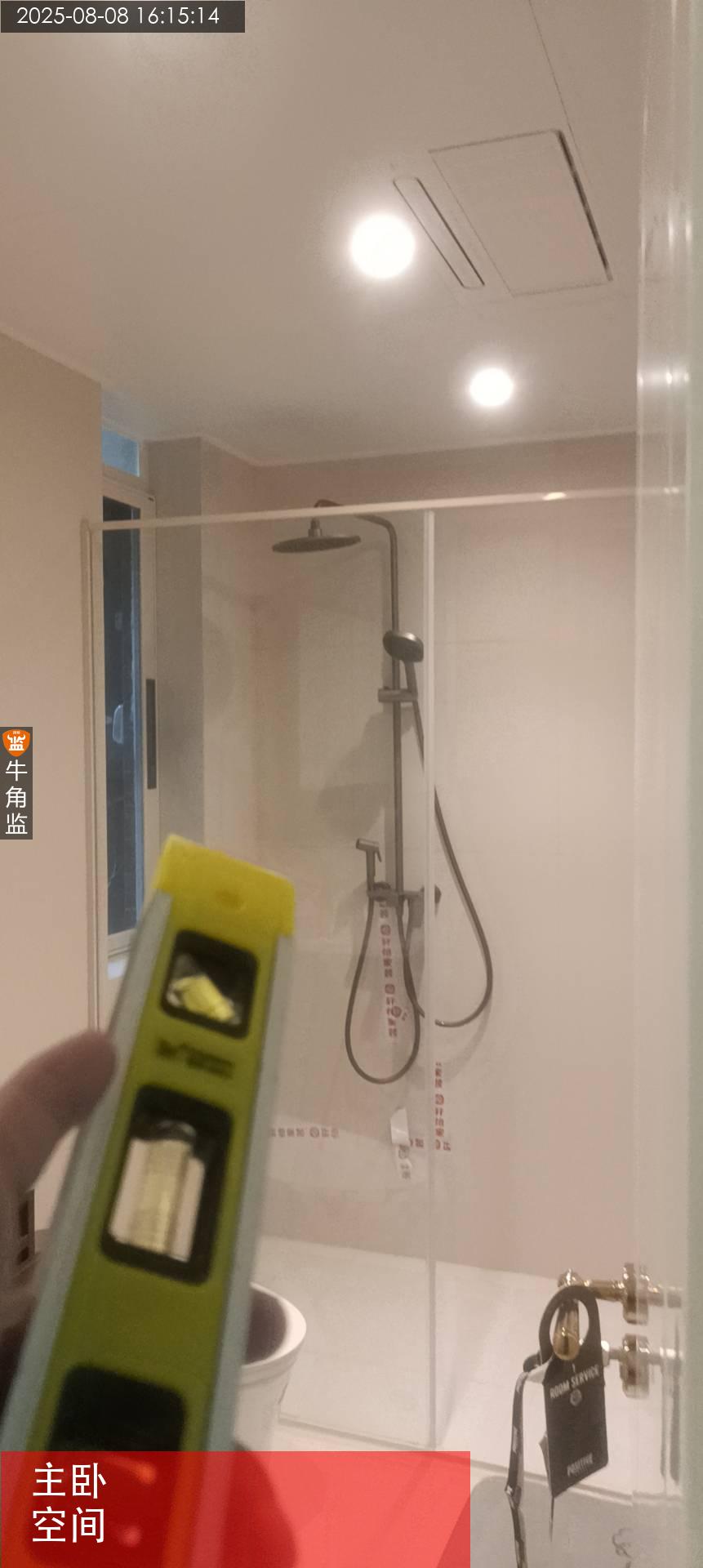

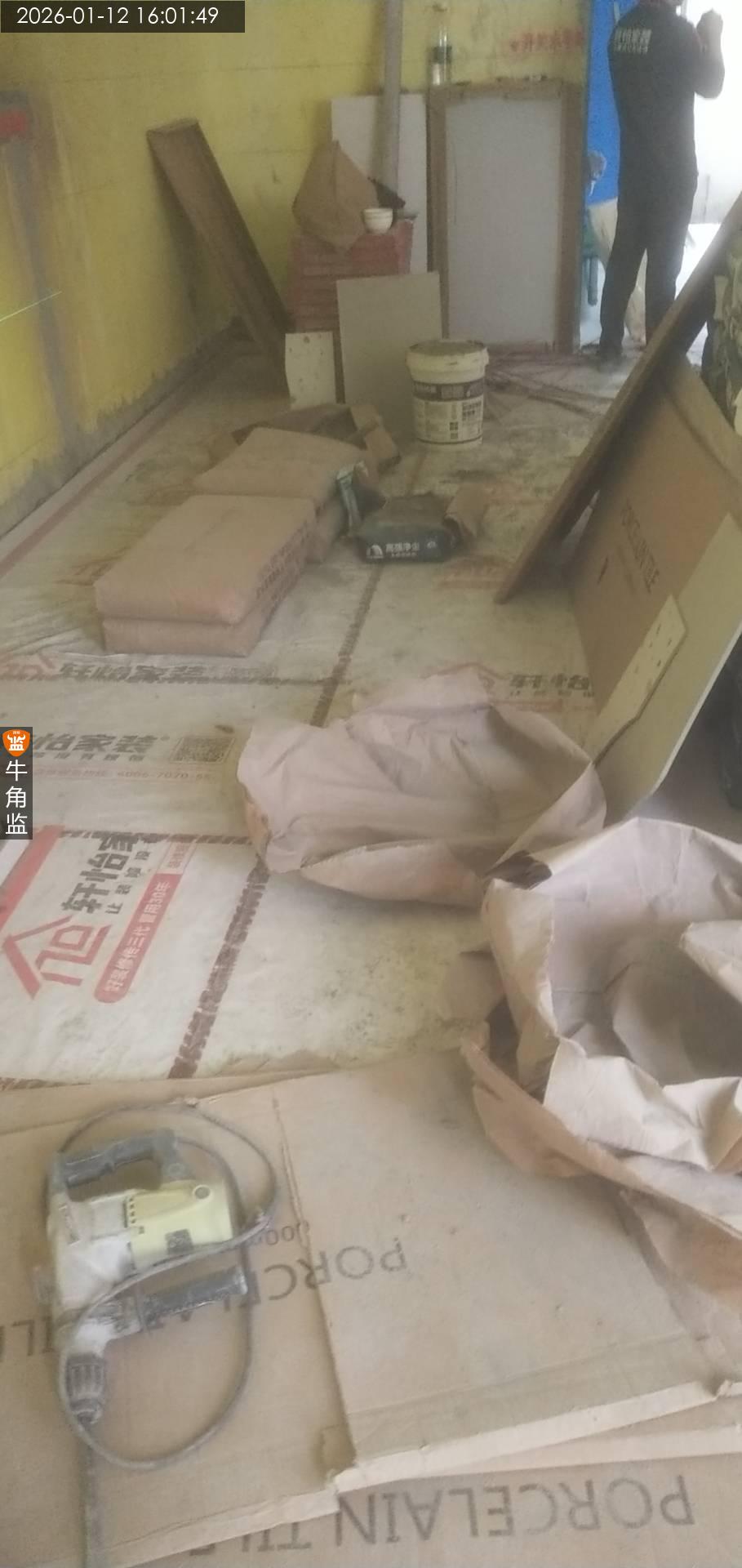

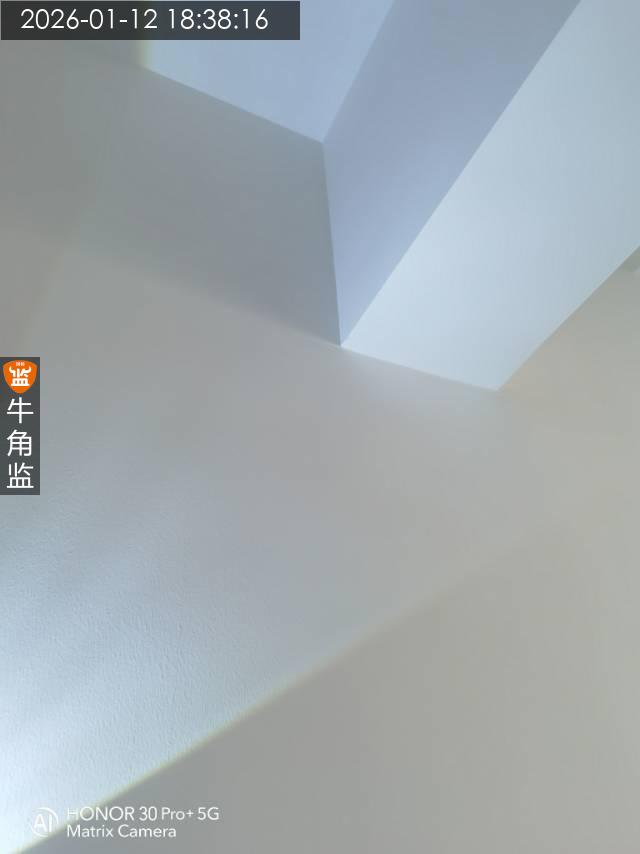

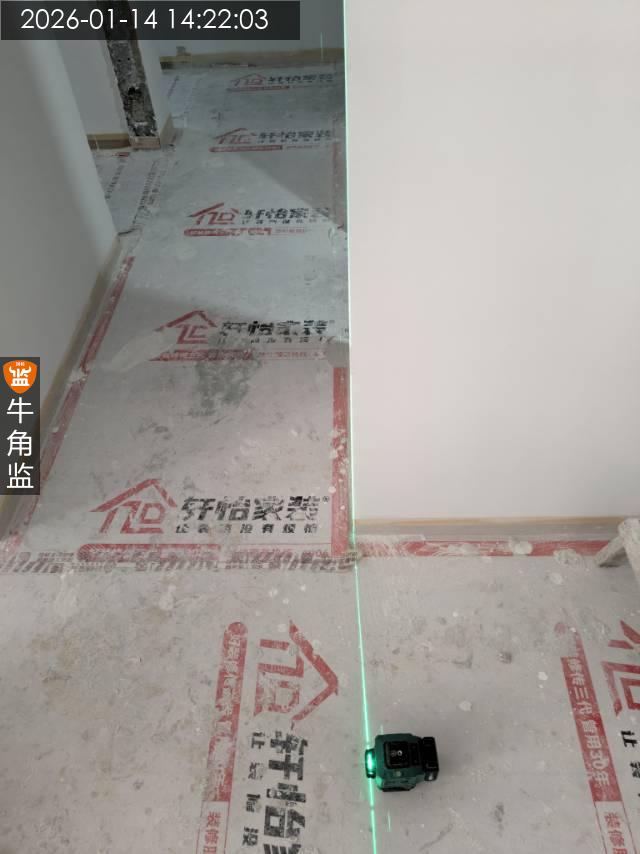

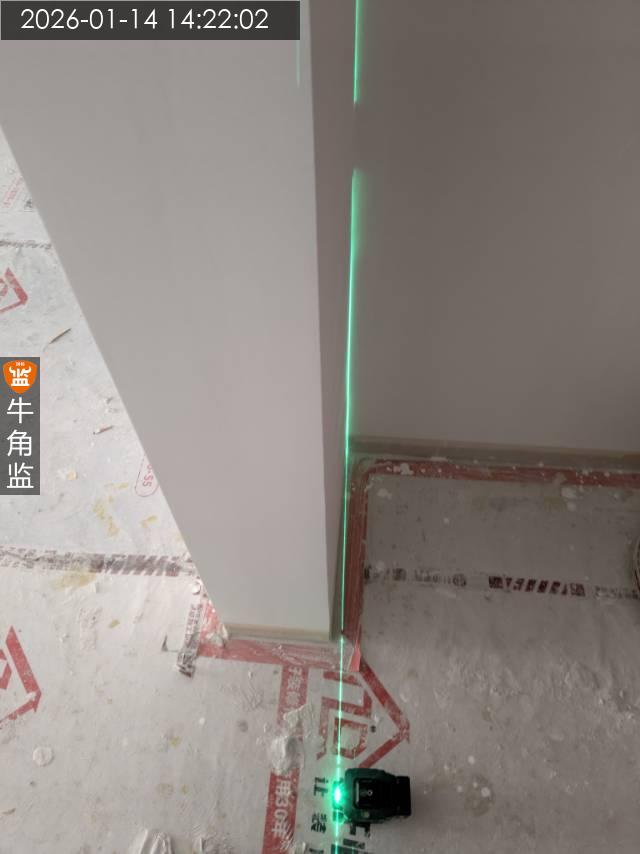

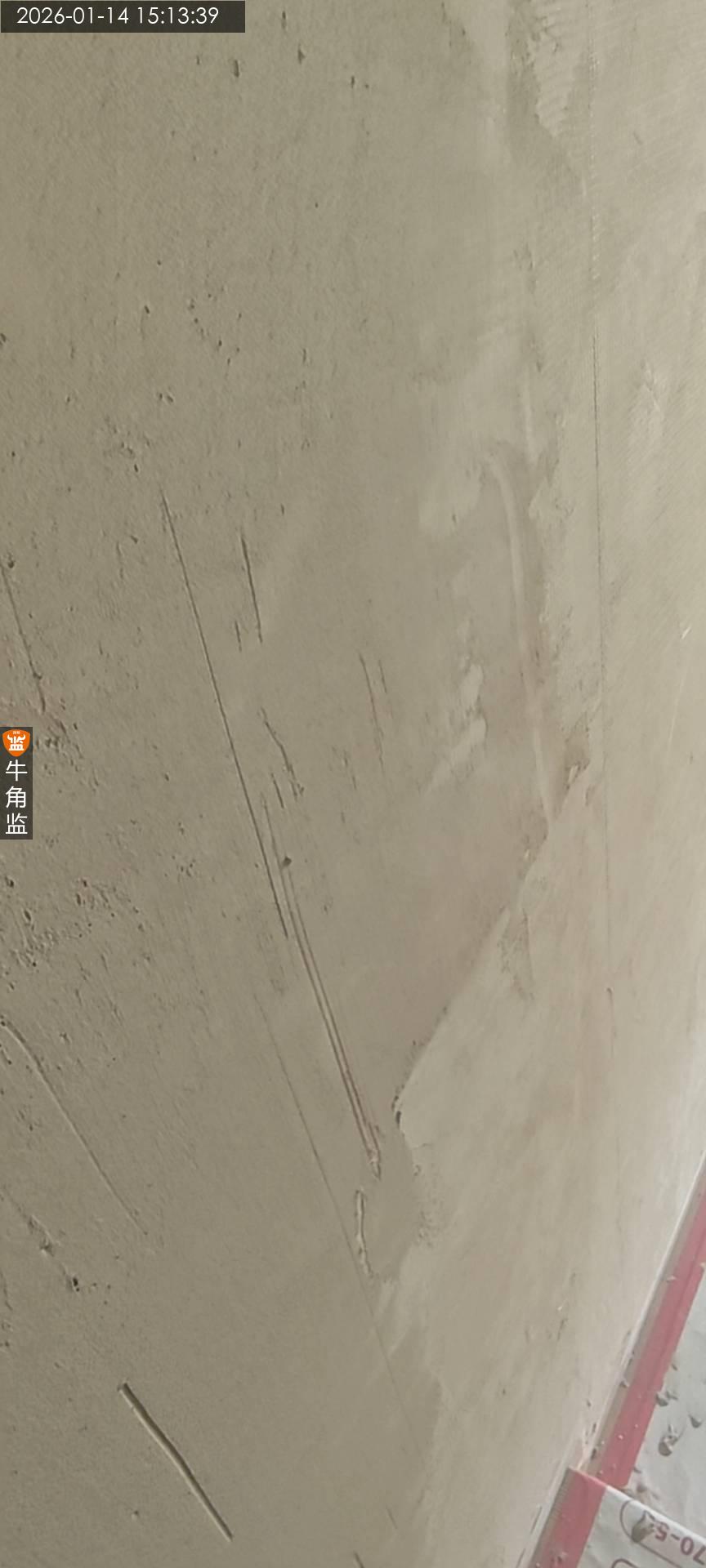

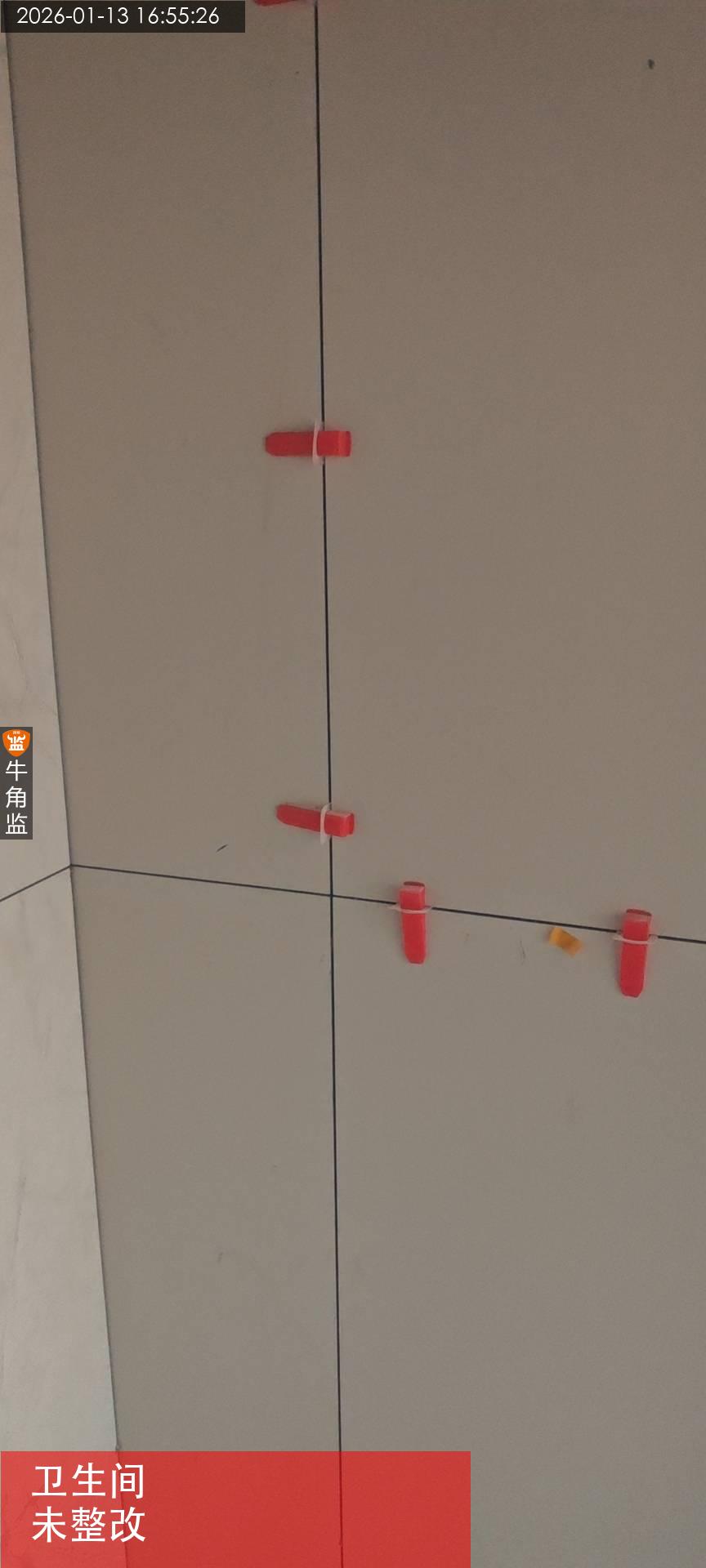

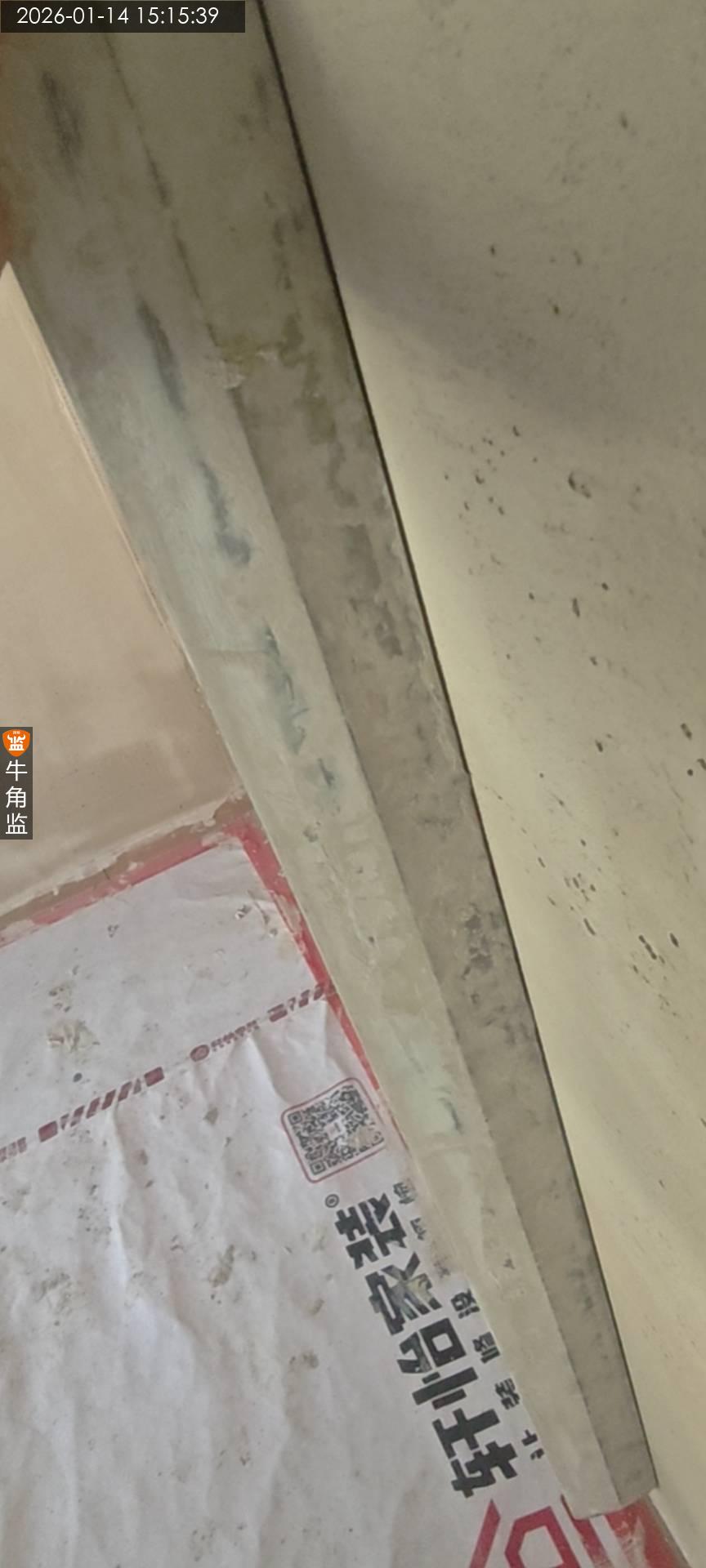

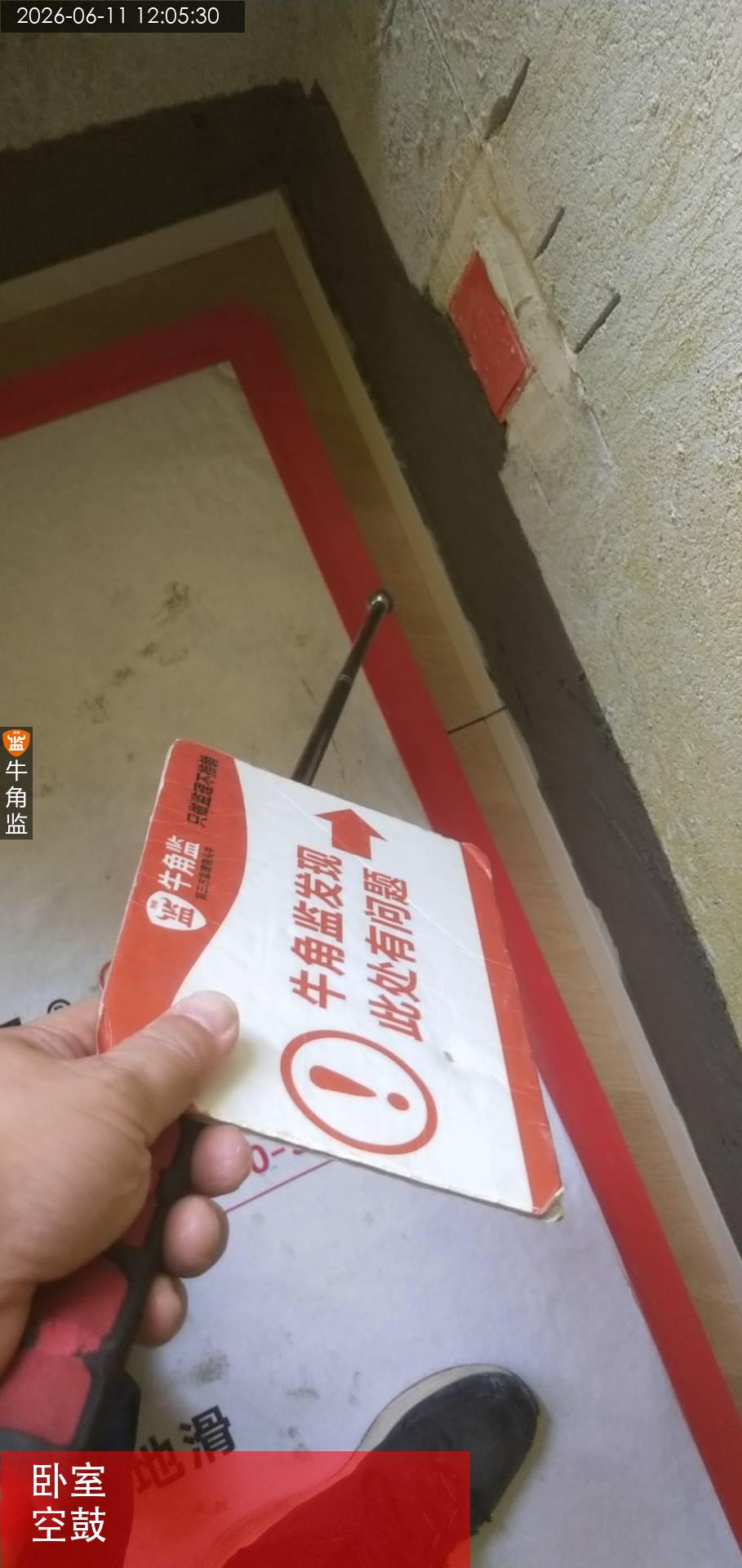

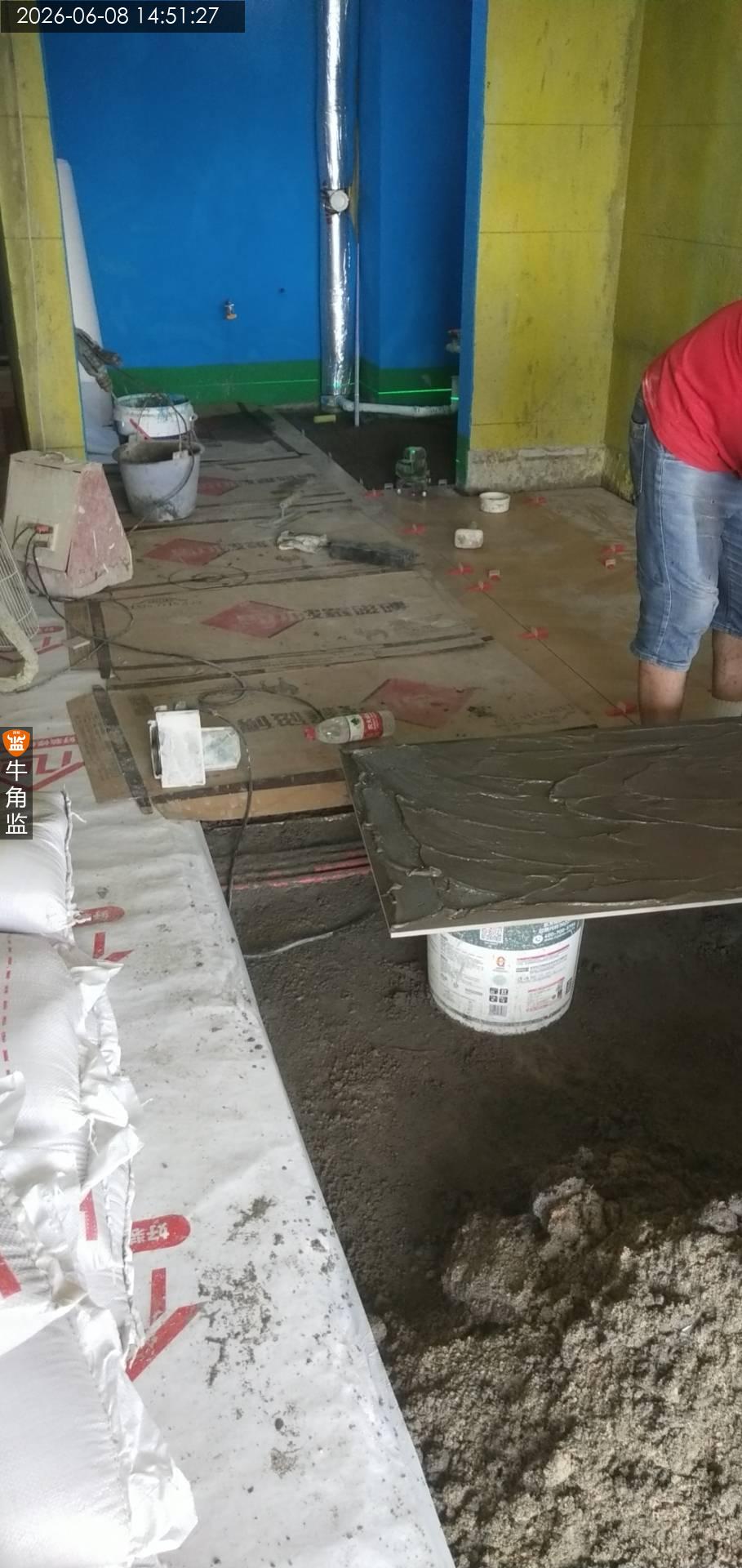

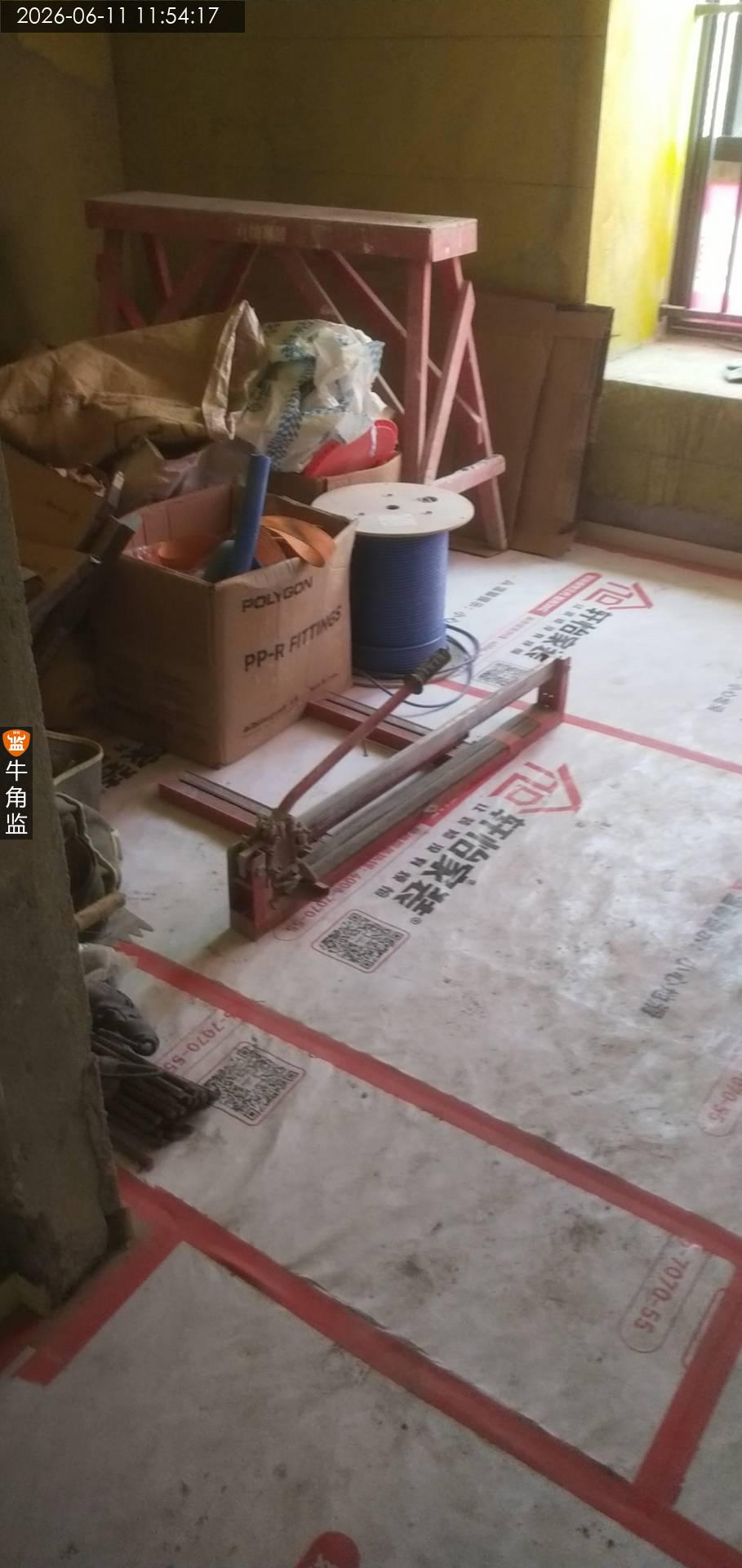

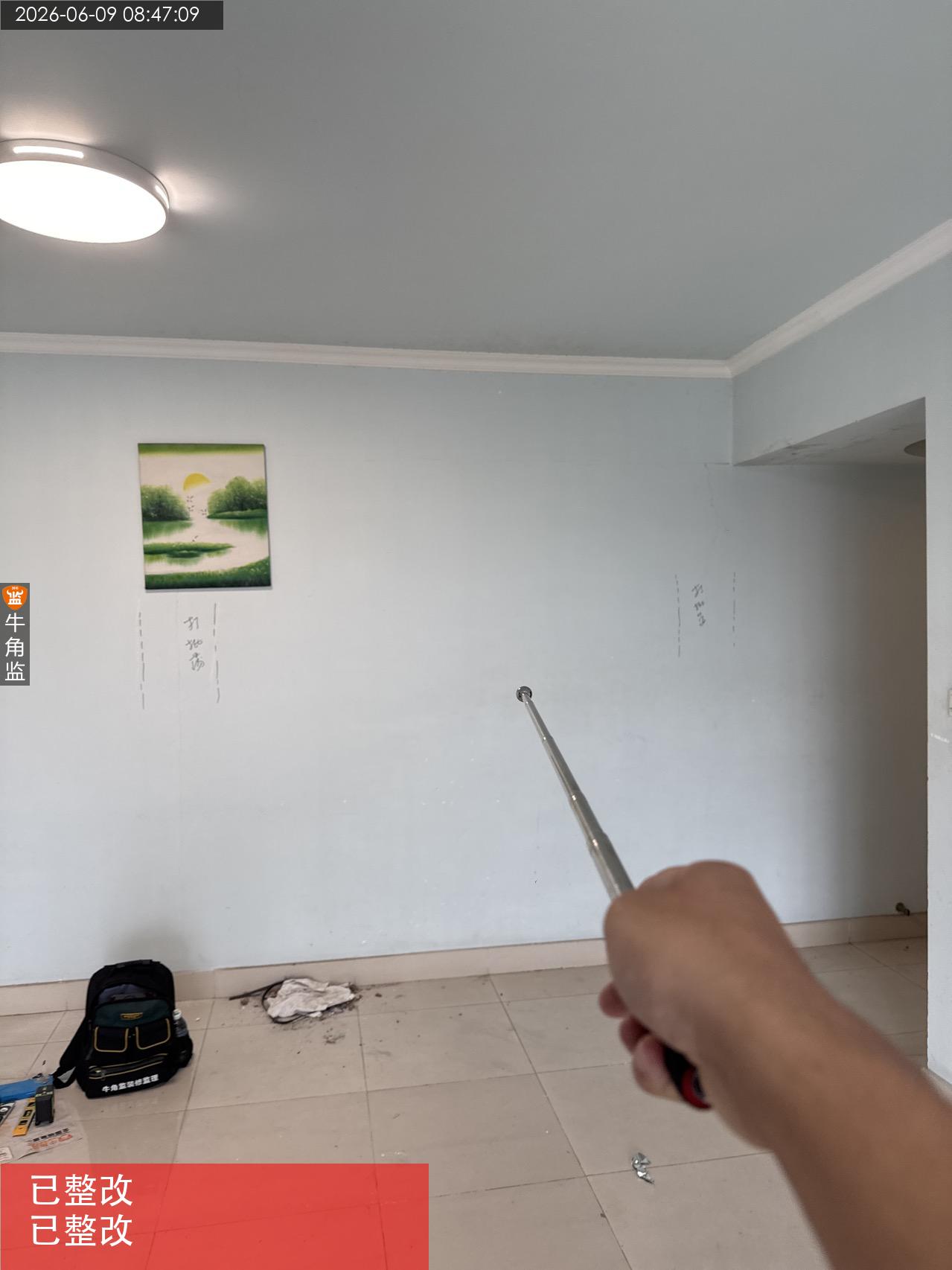

3.本次检查内容:泥工巡检,墙地砖空鼓,平整度检查等。

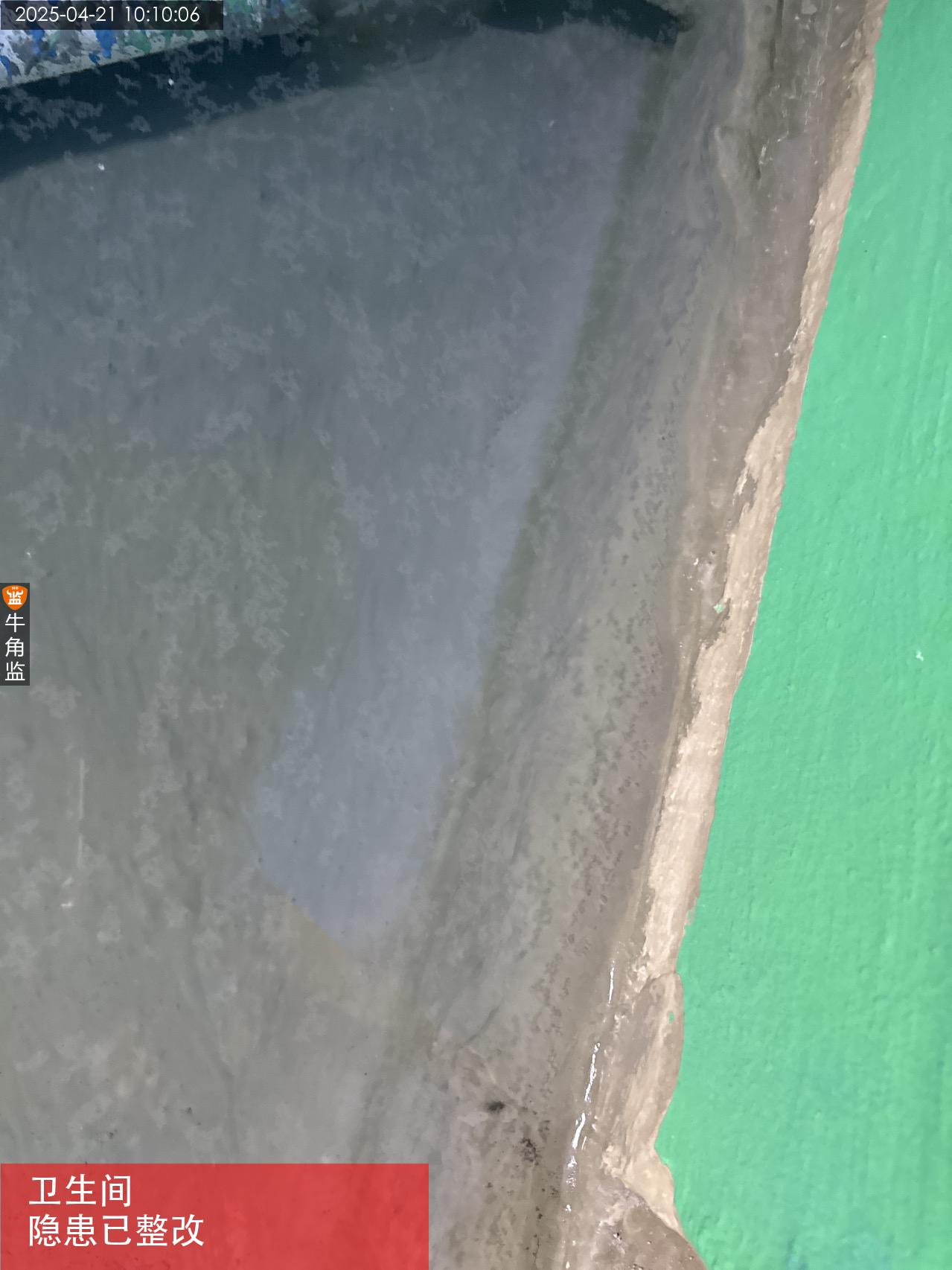

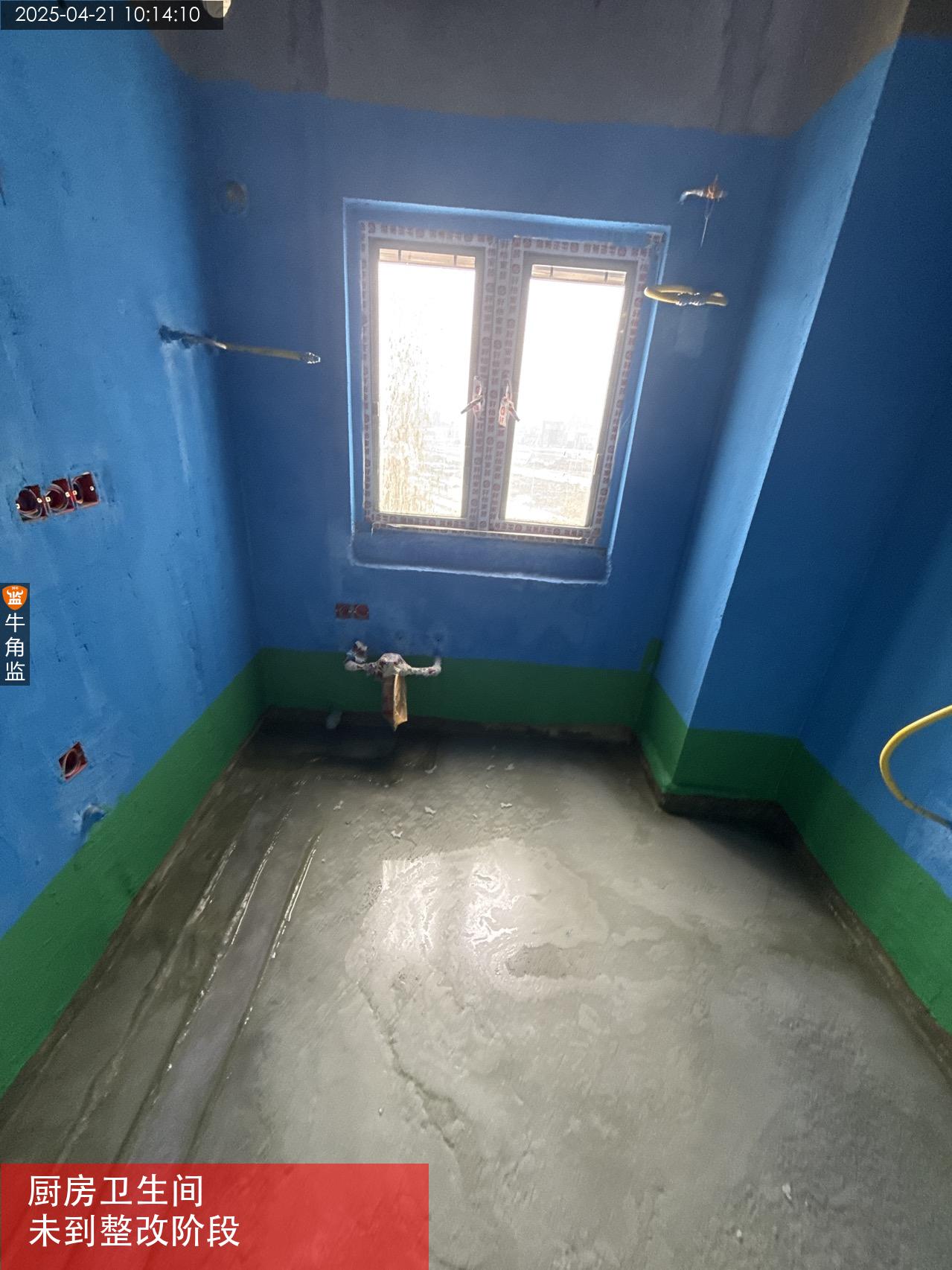

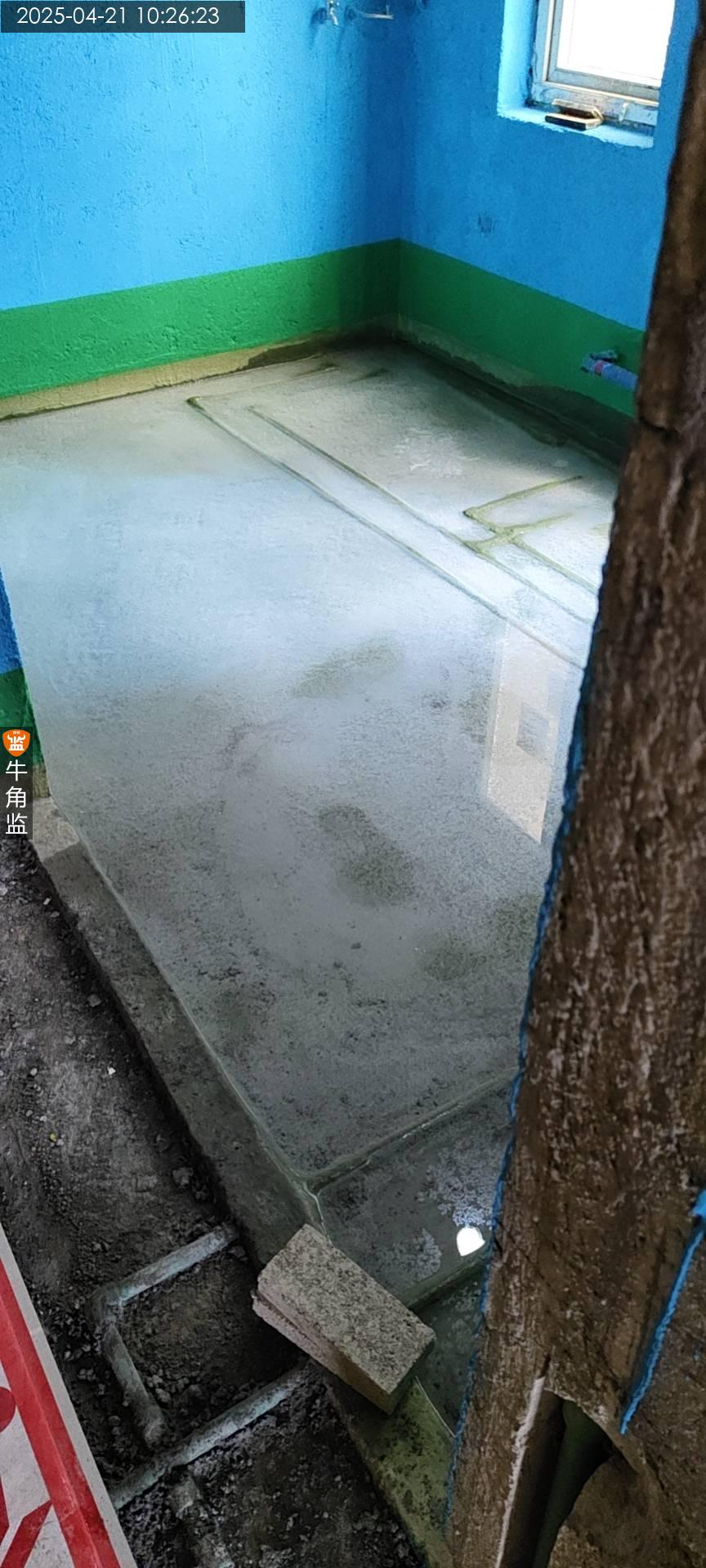

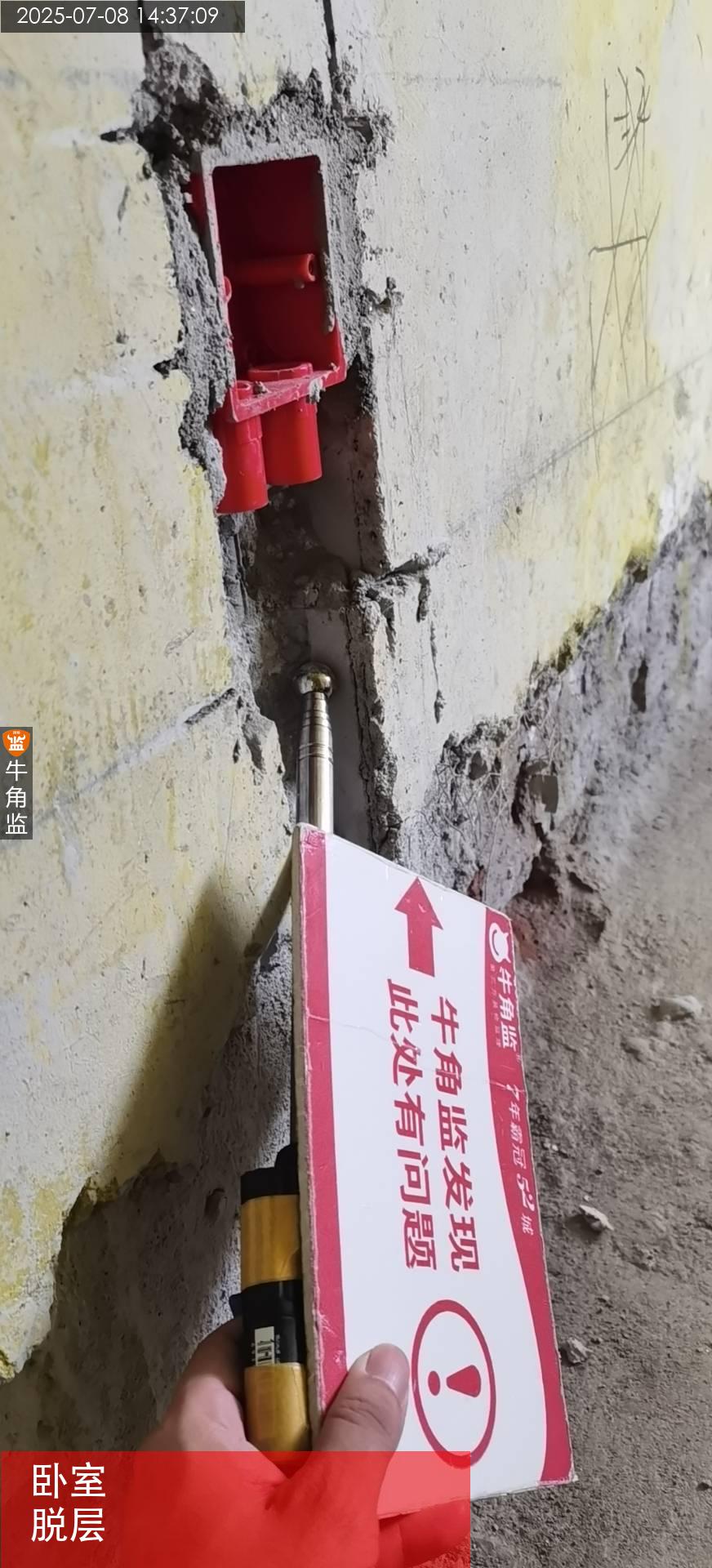

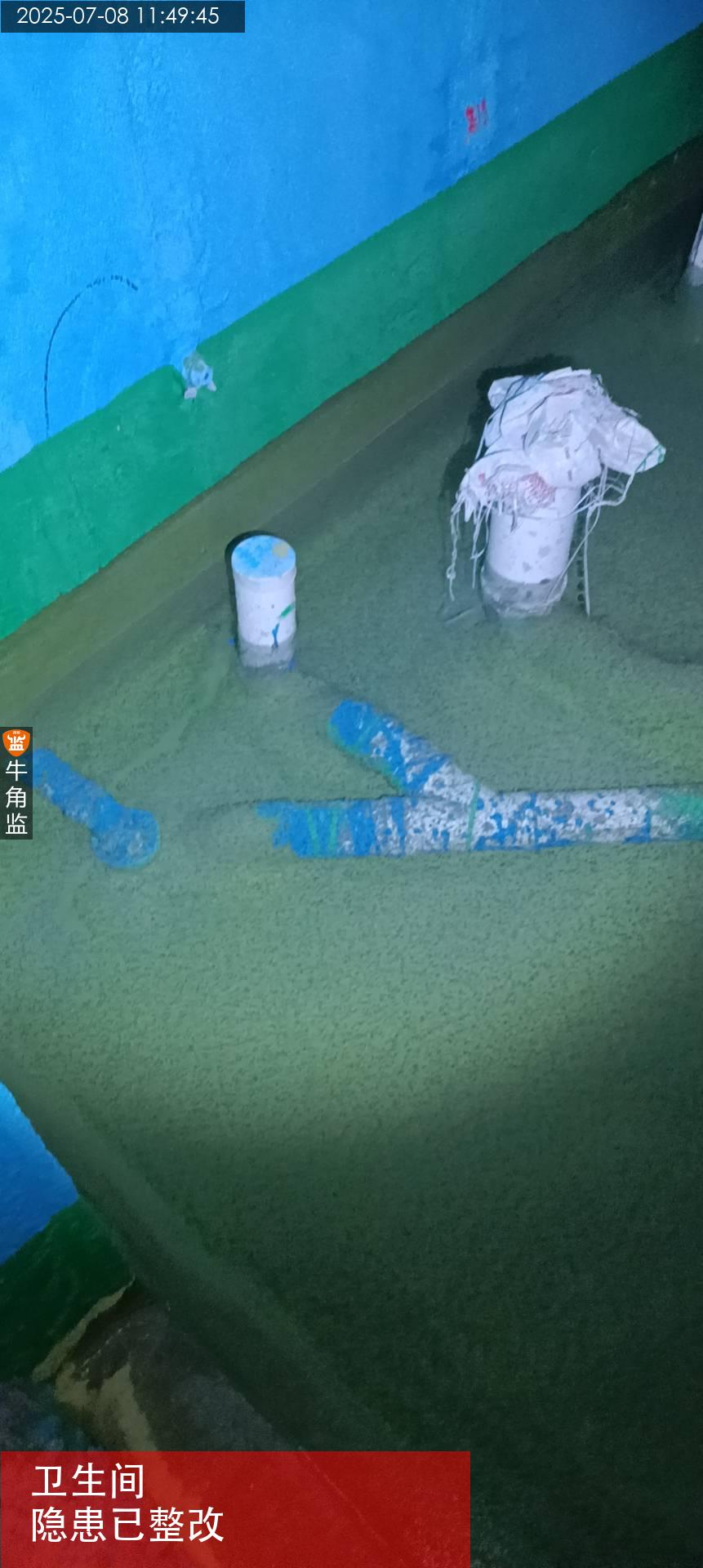

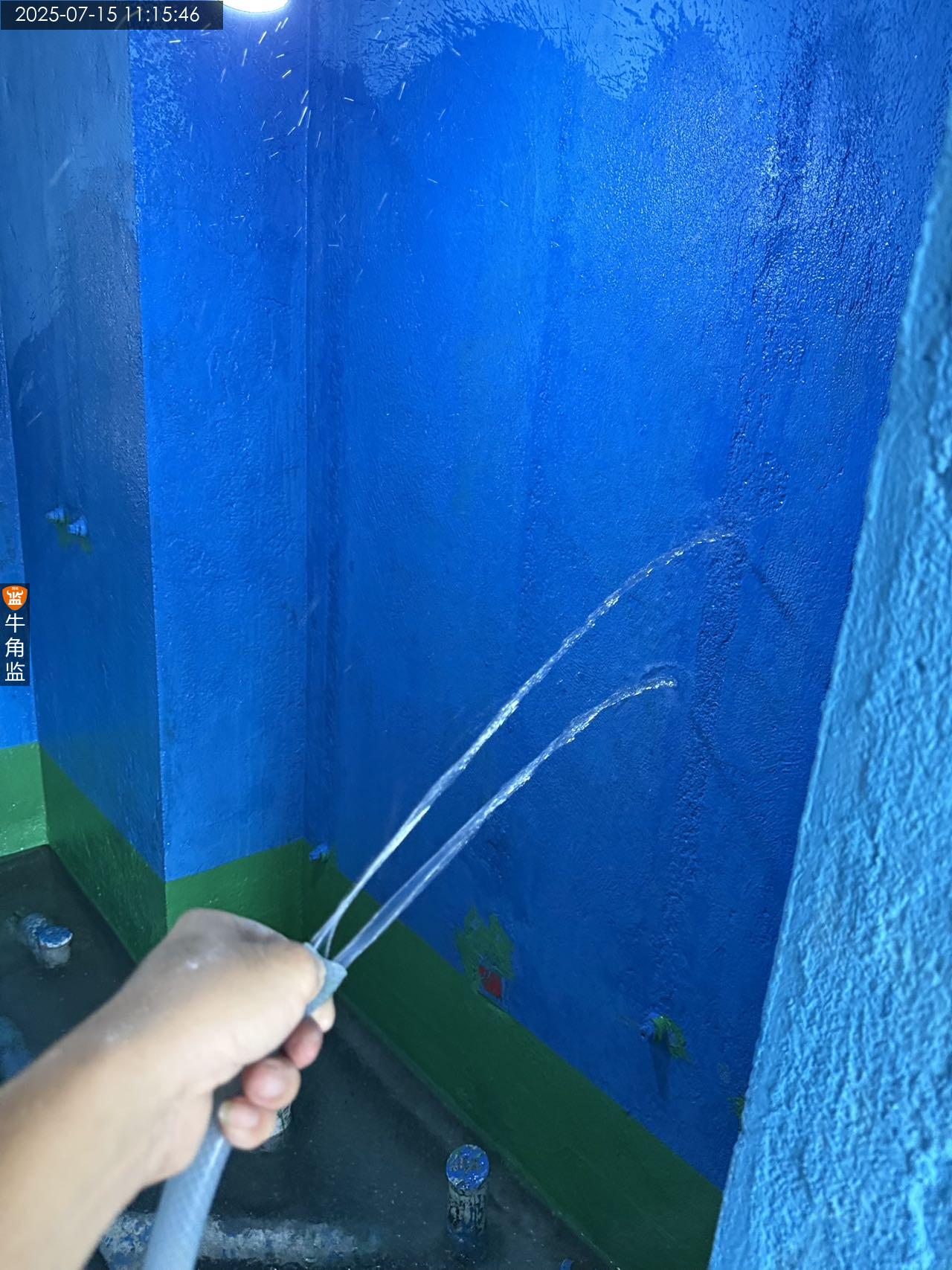

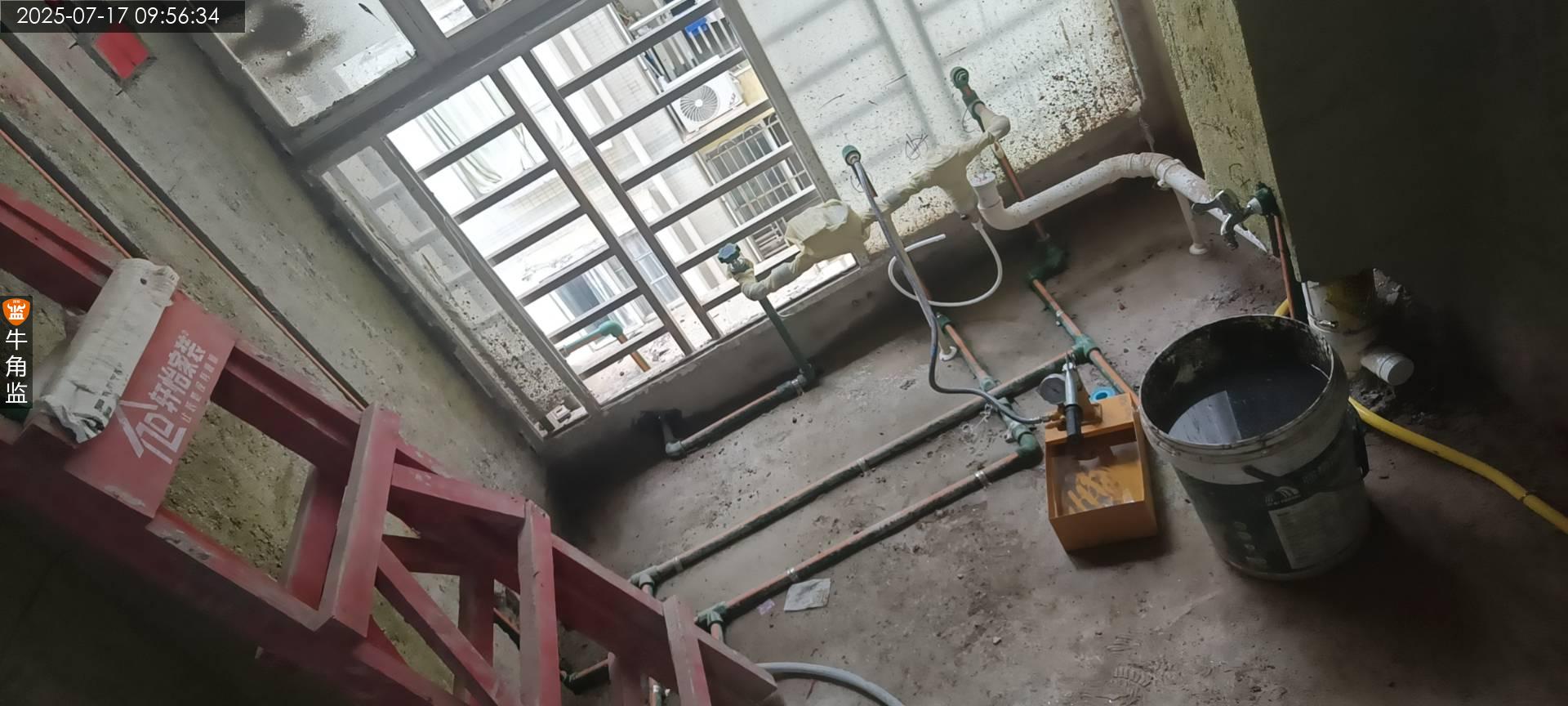

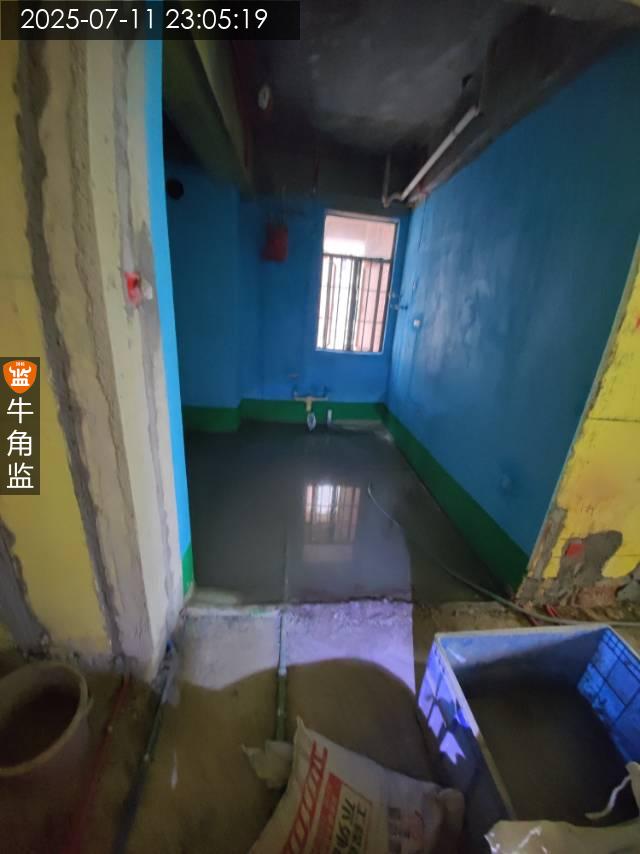

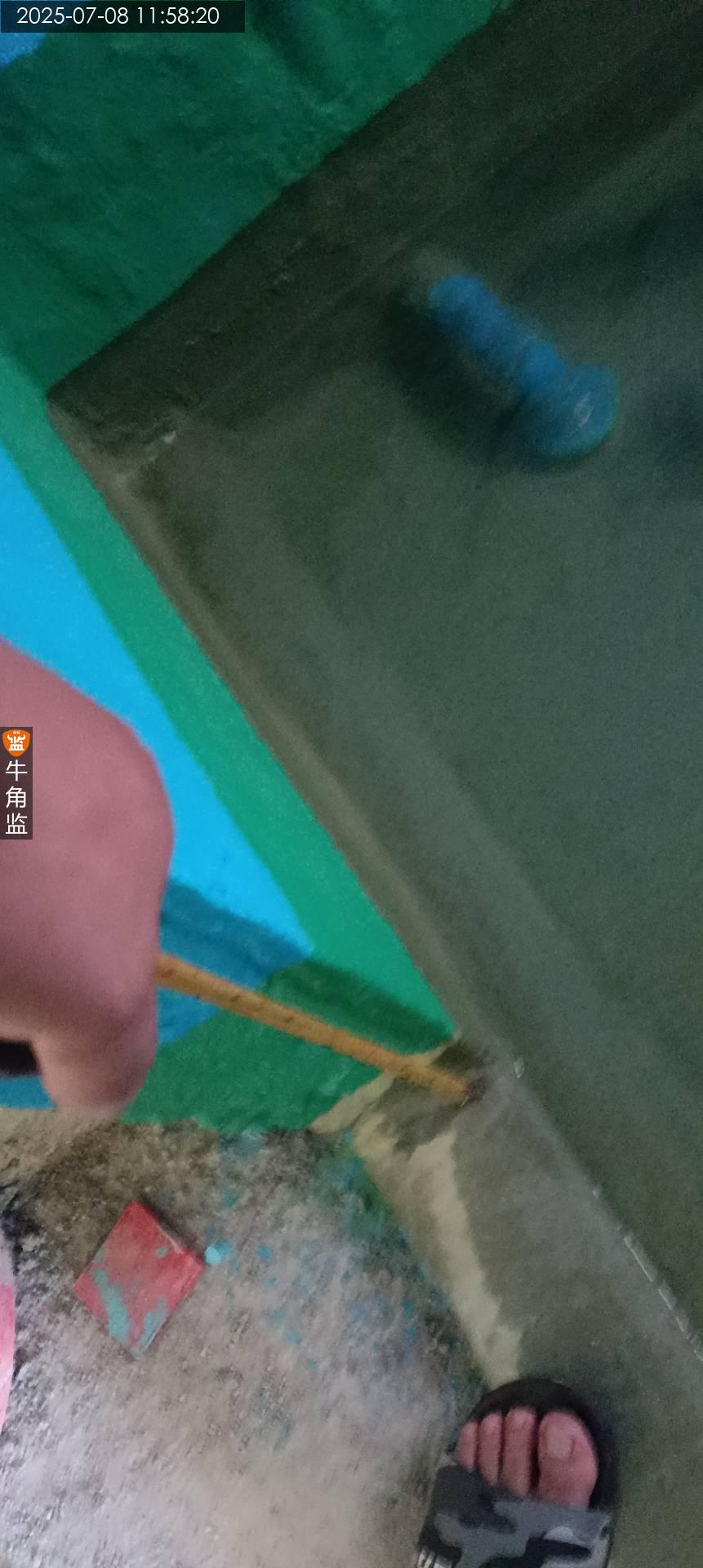

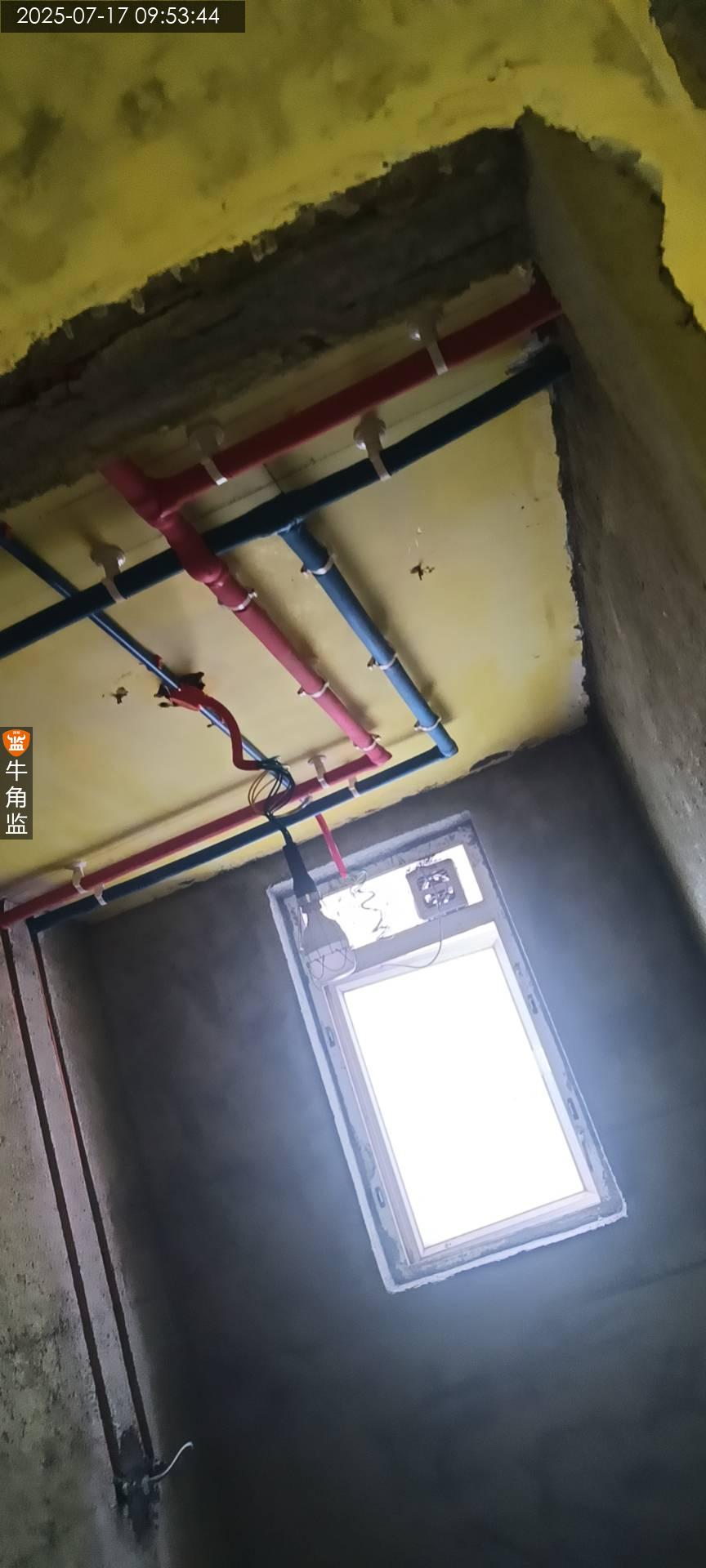

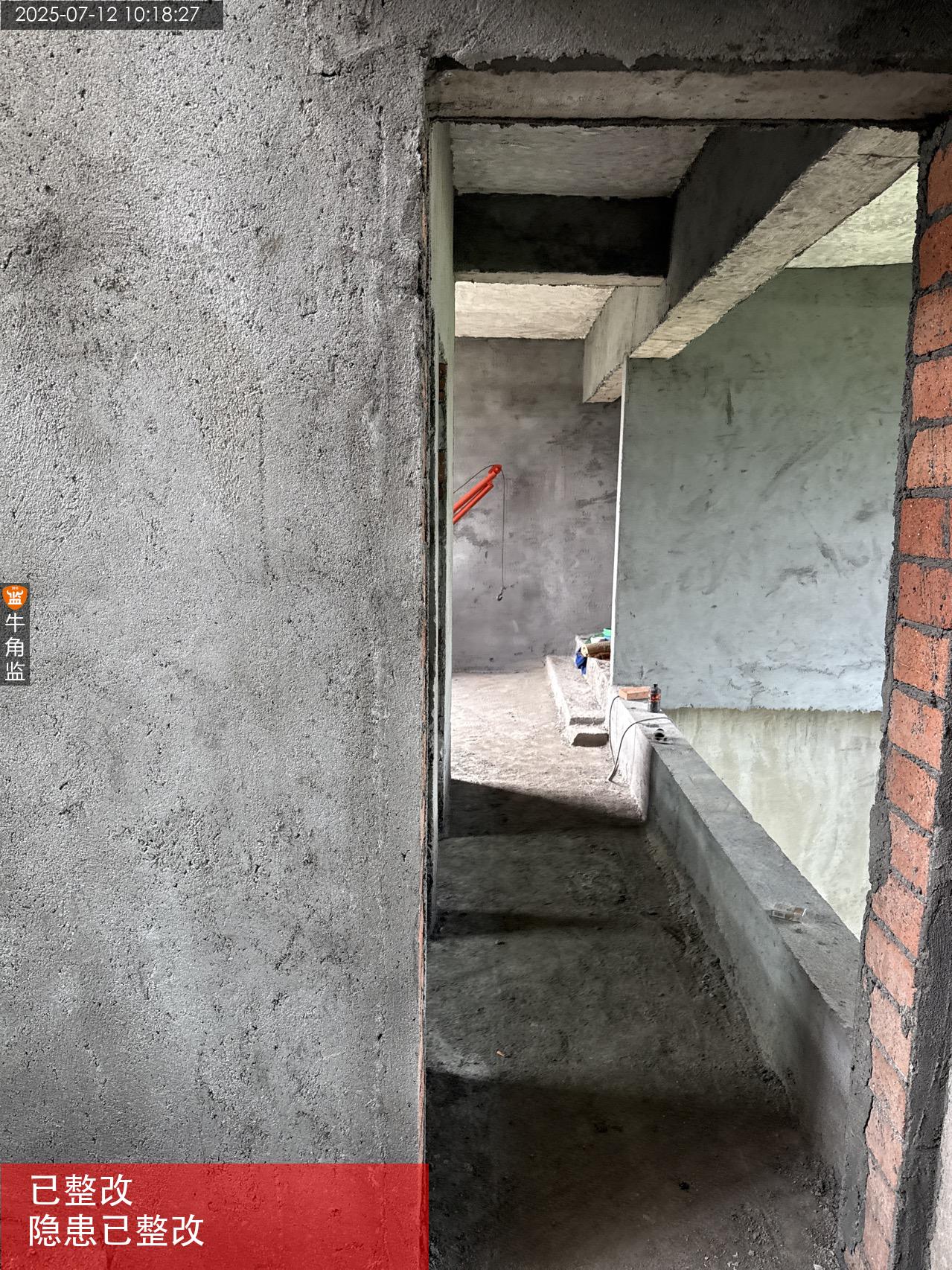

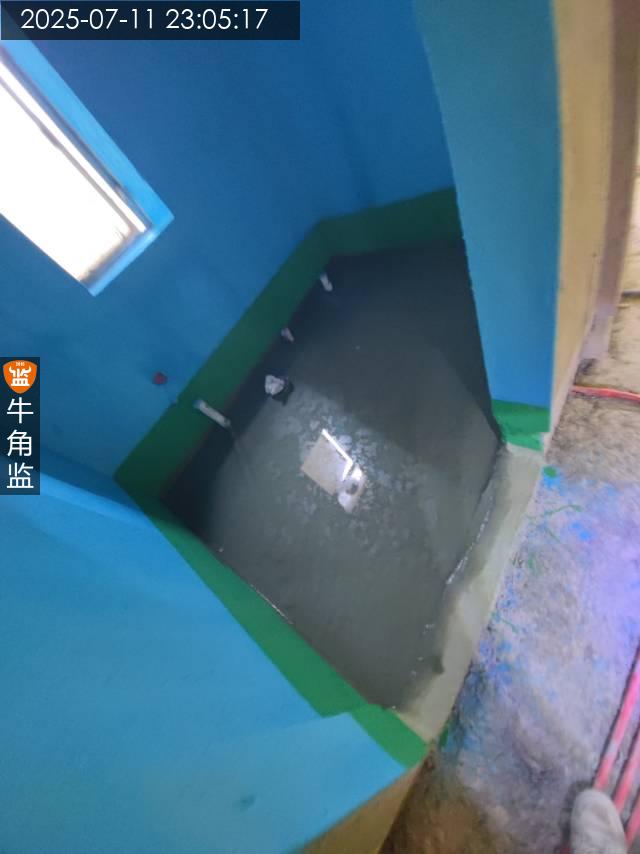

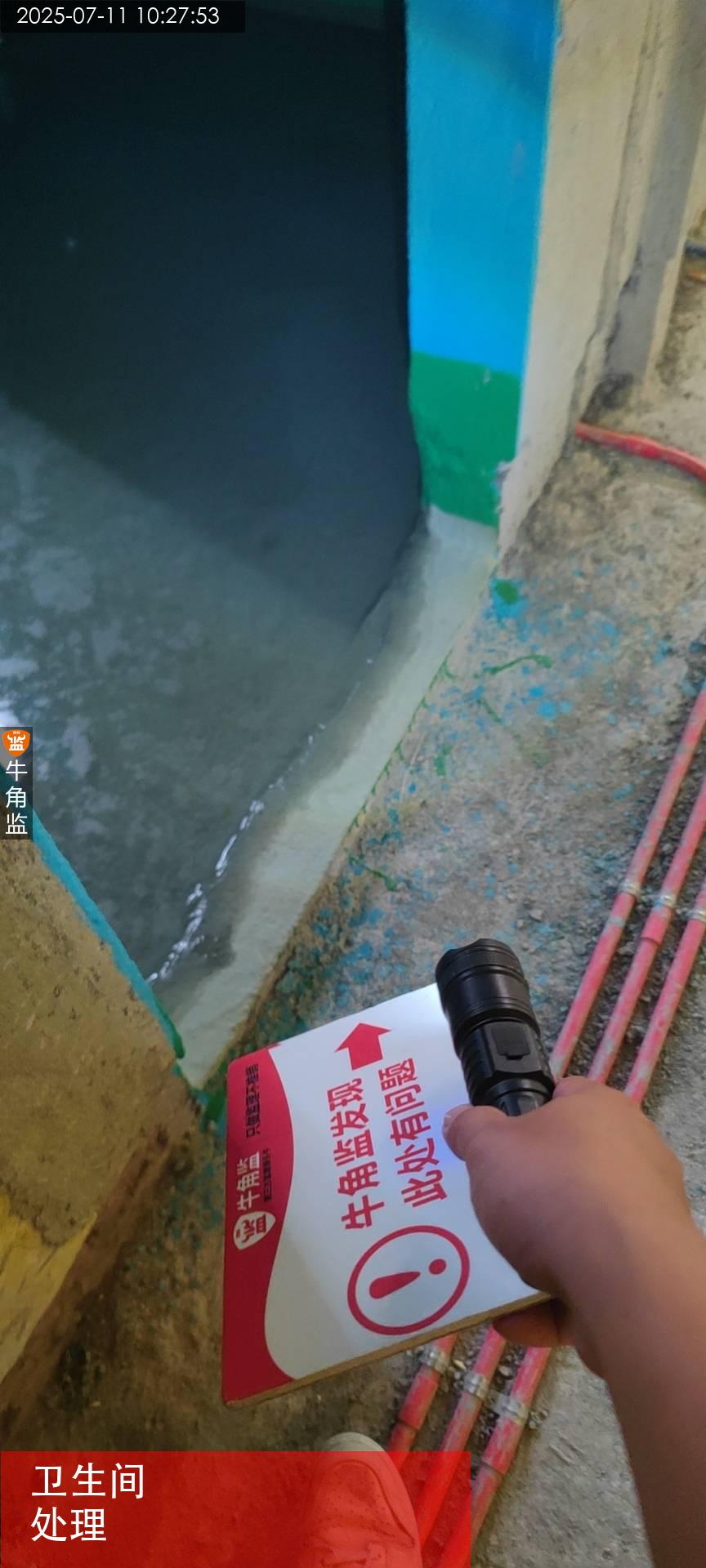

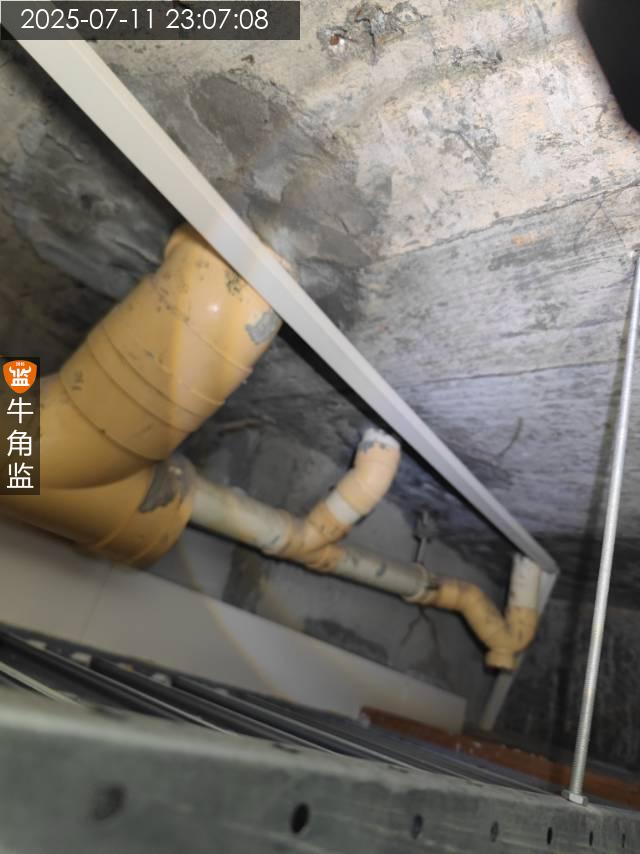

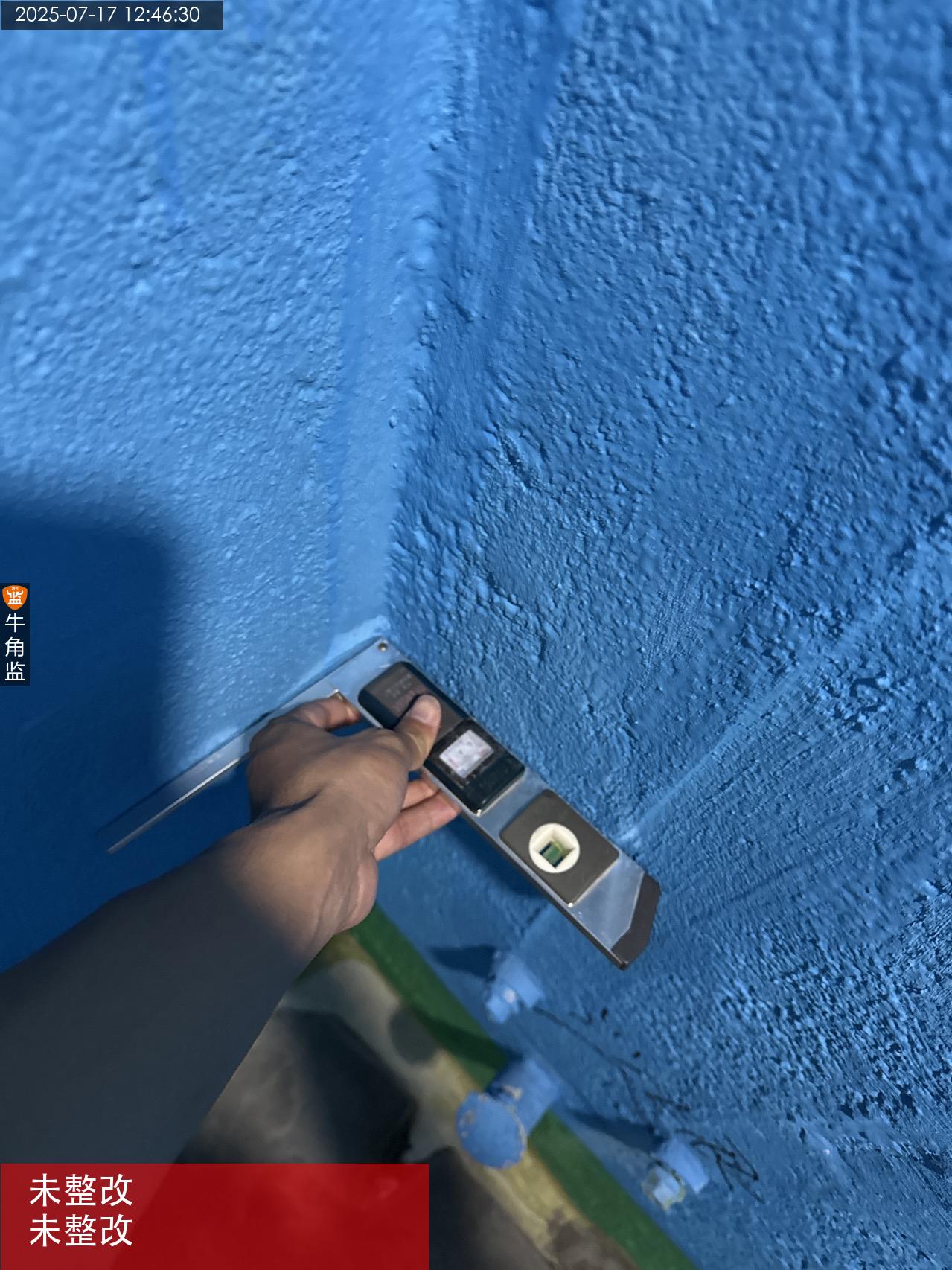

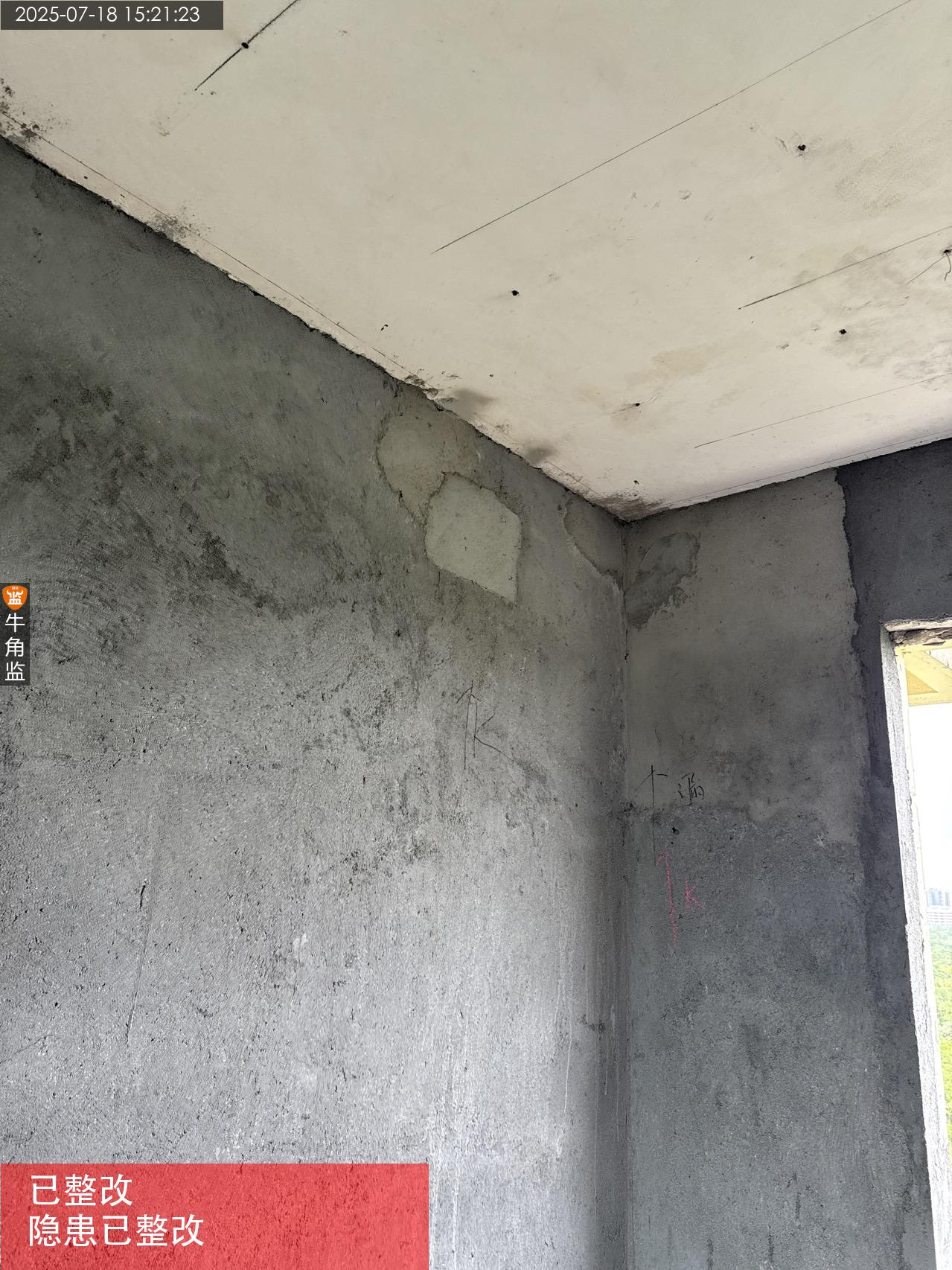

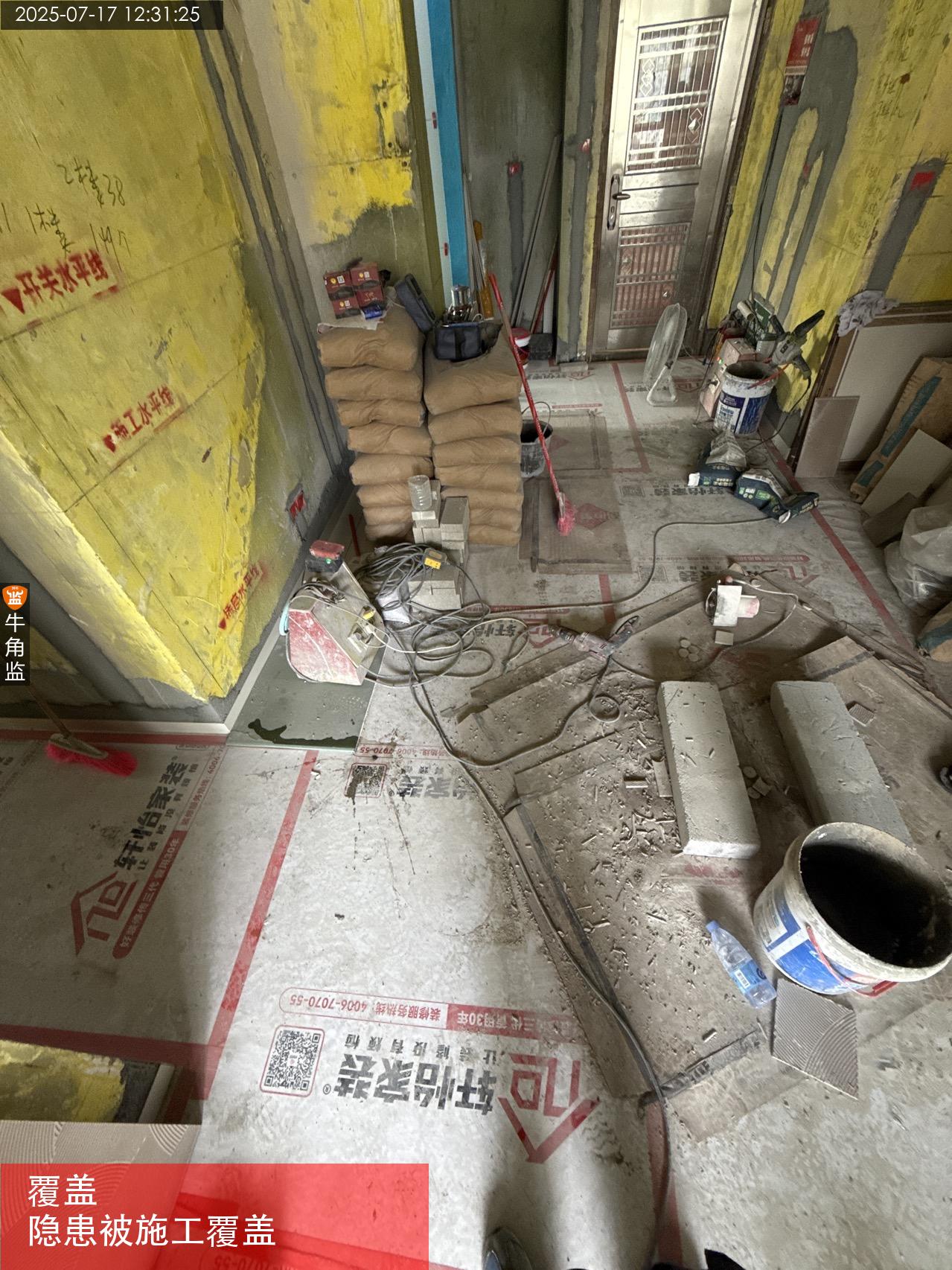

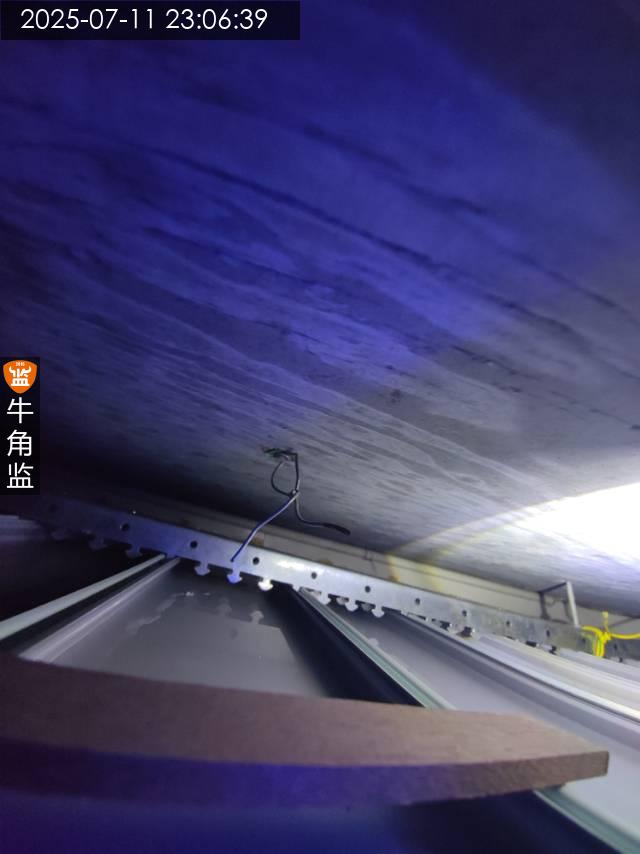

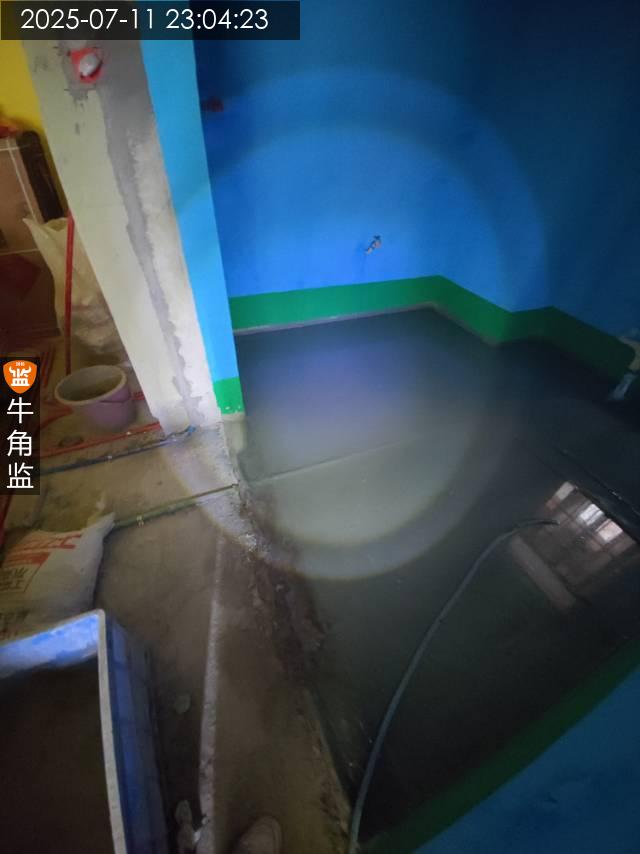

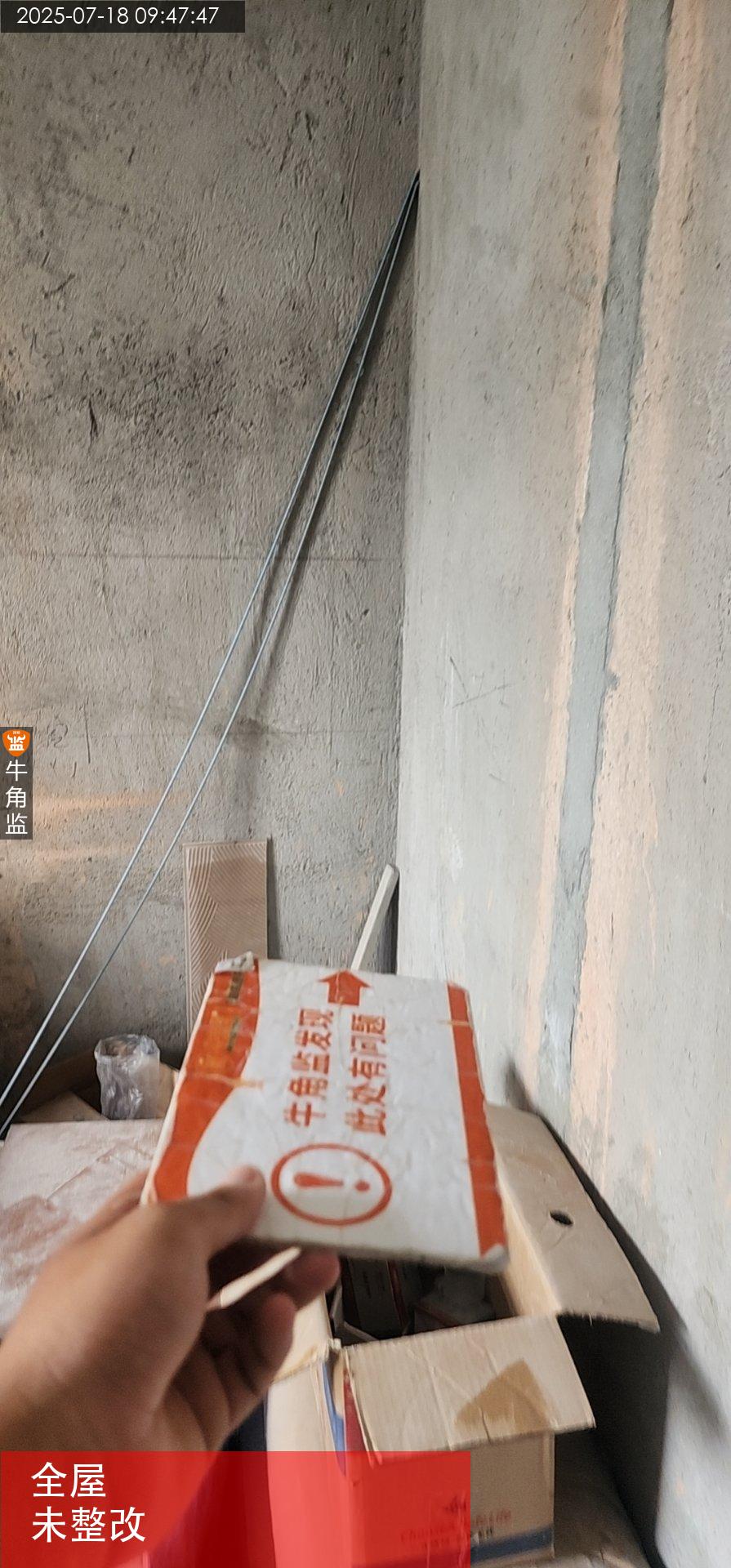

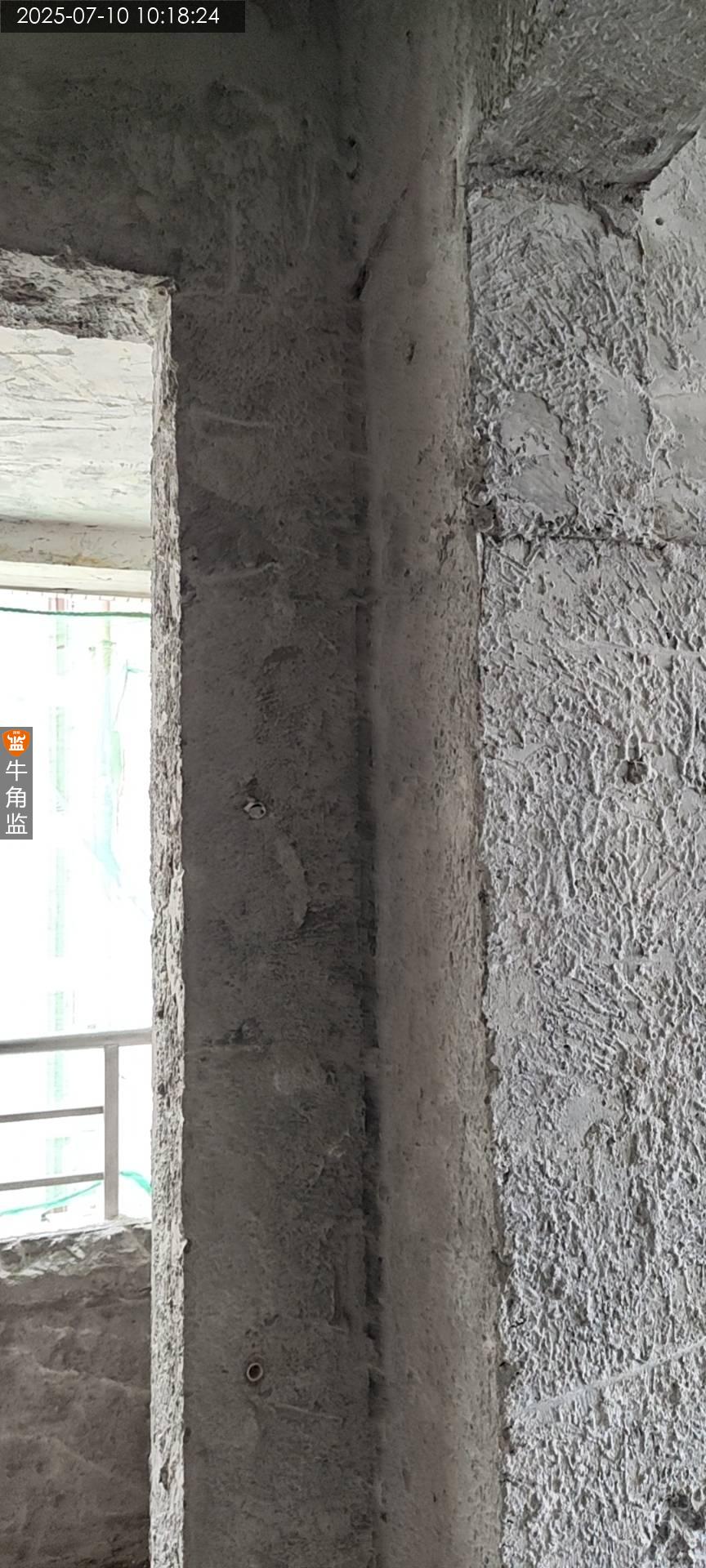

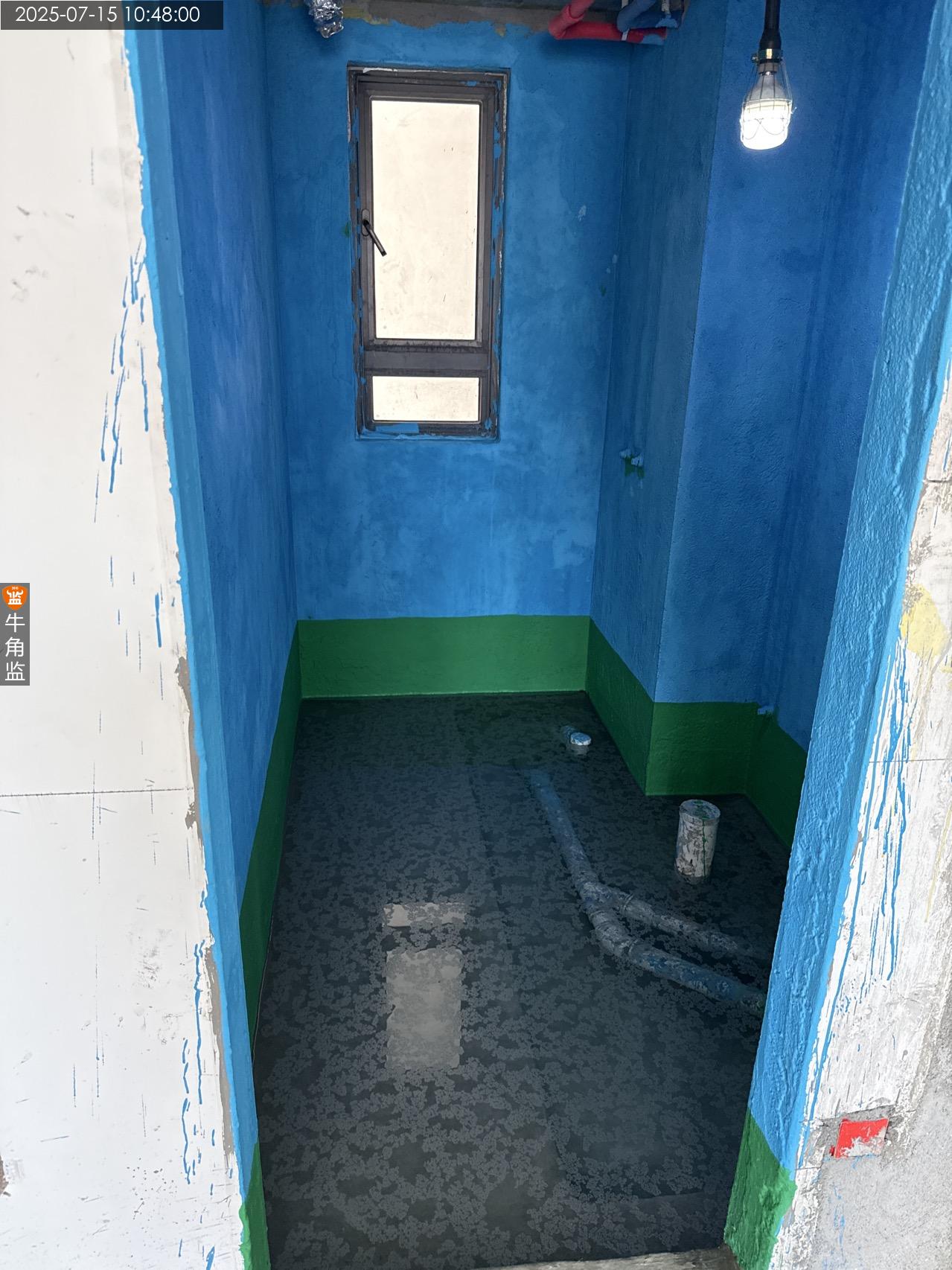

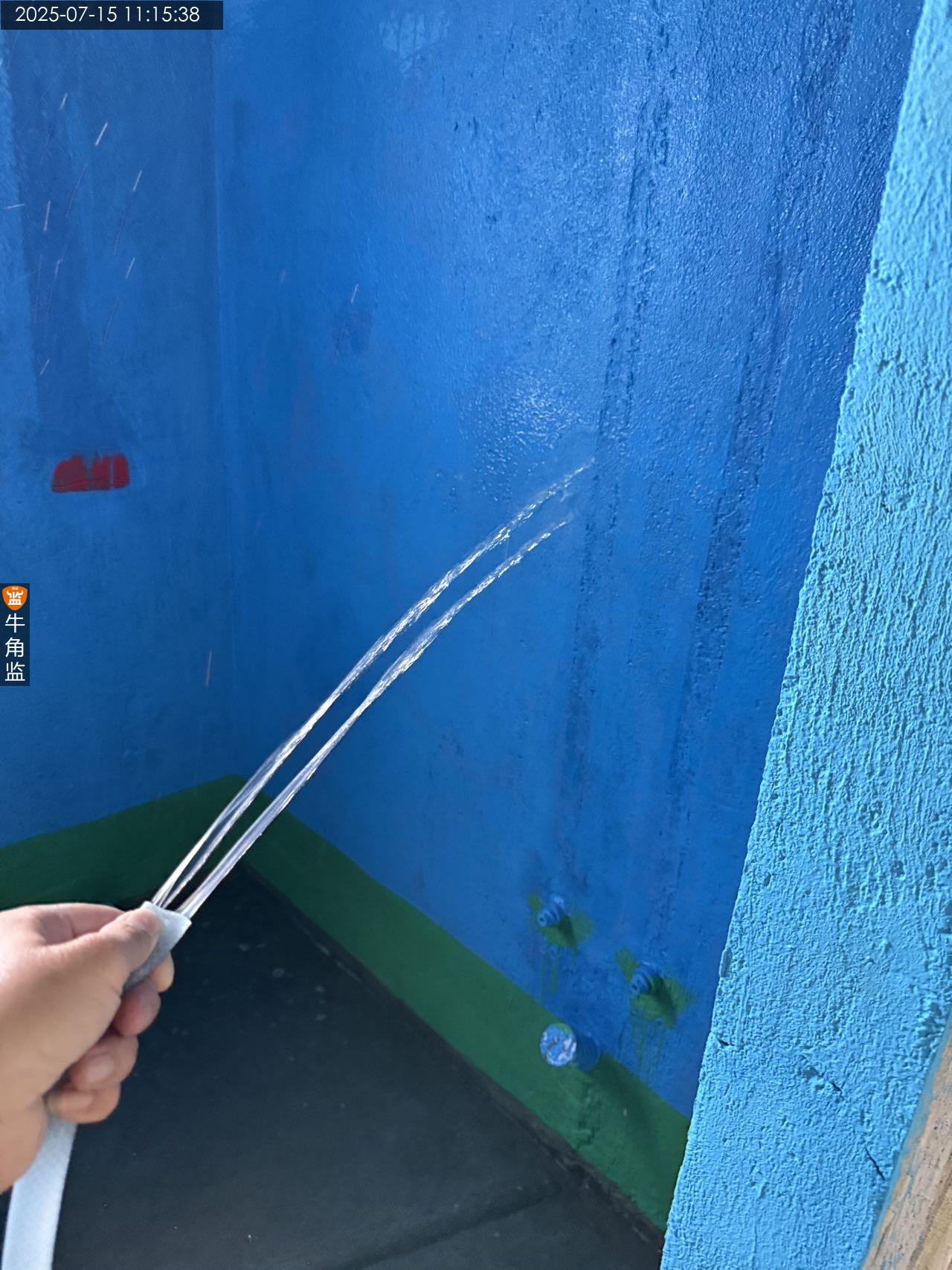

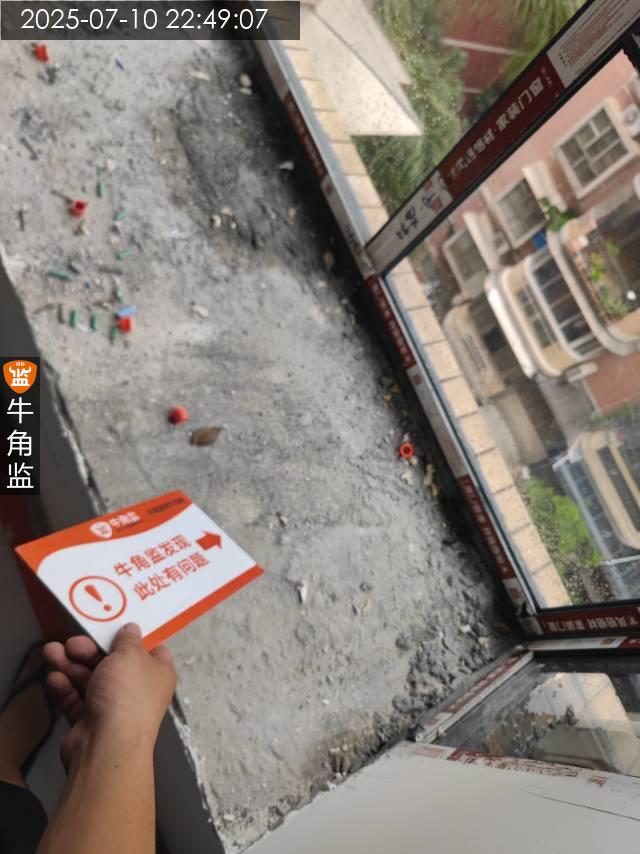

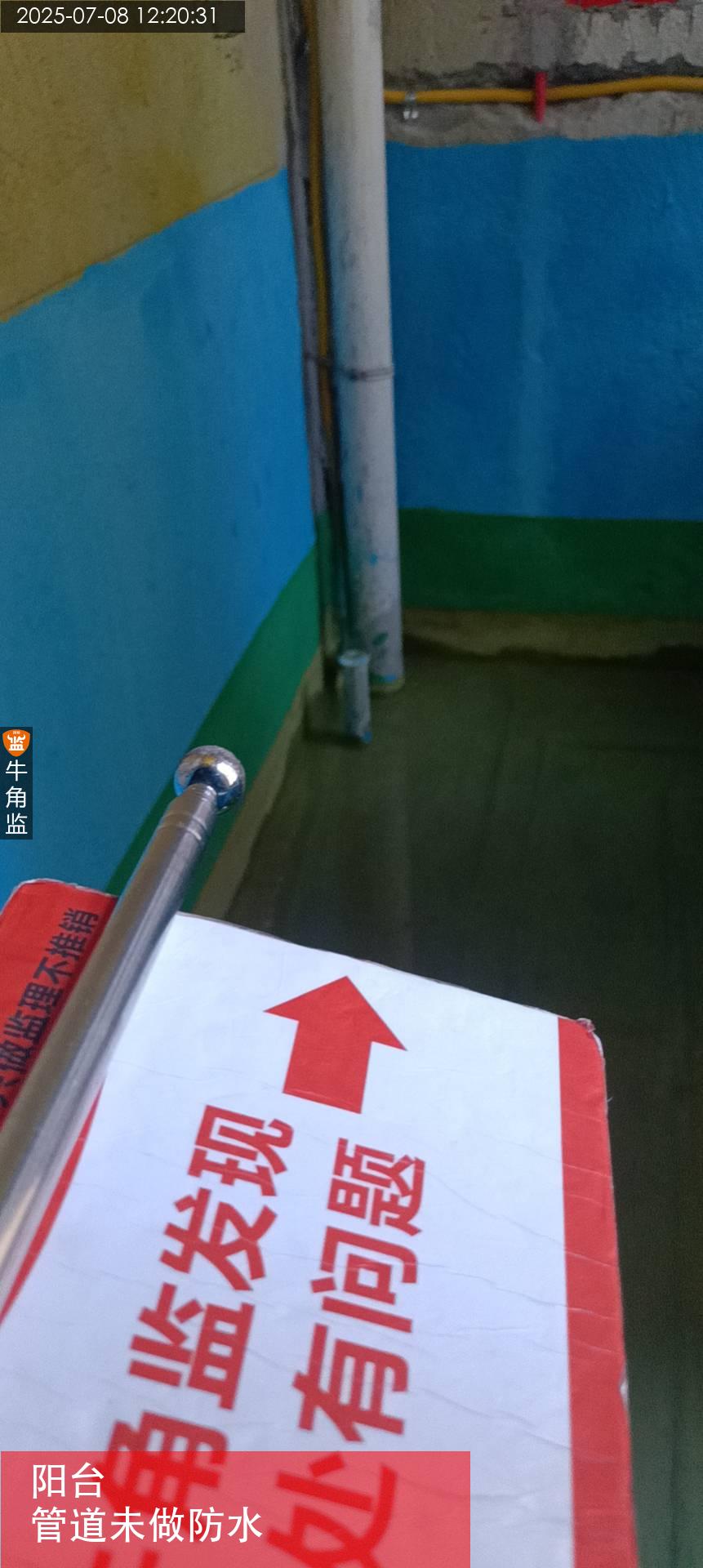

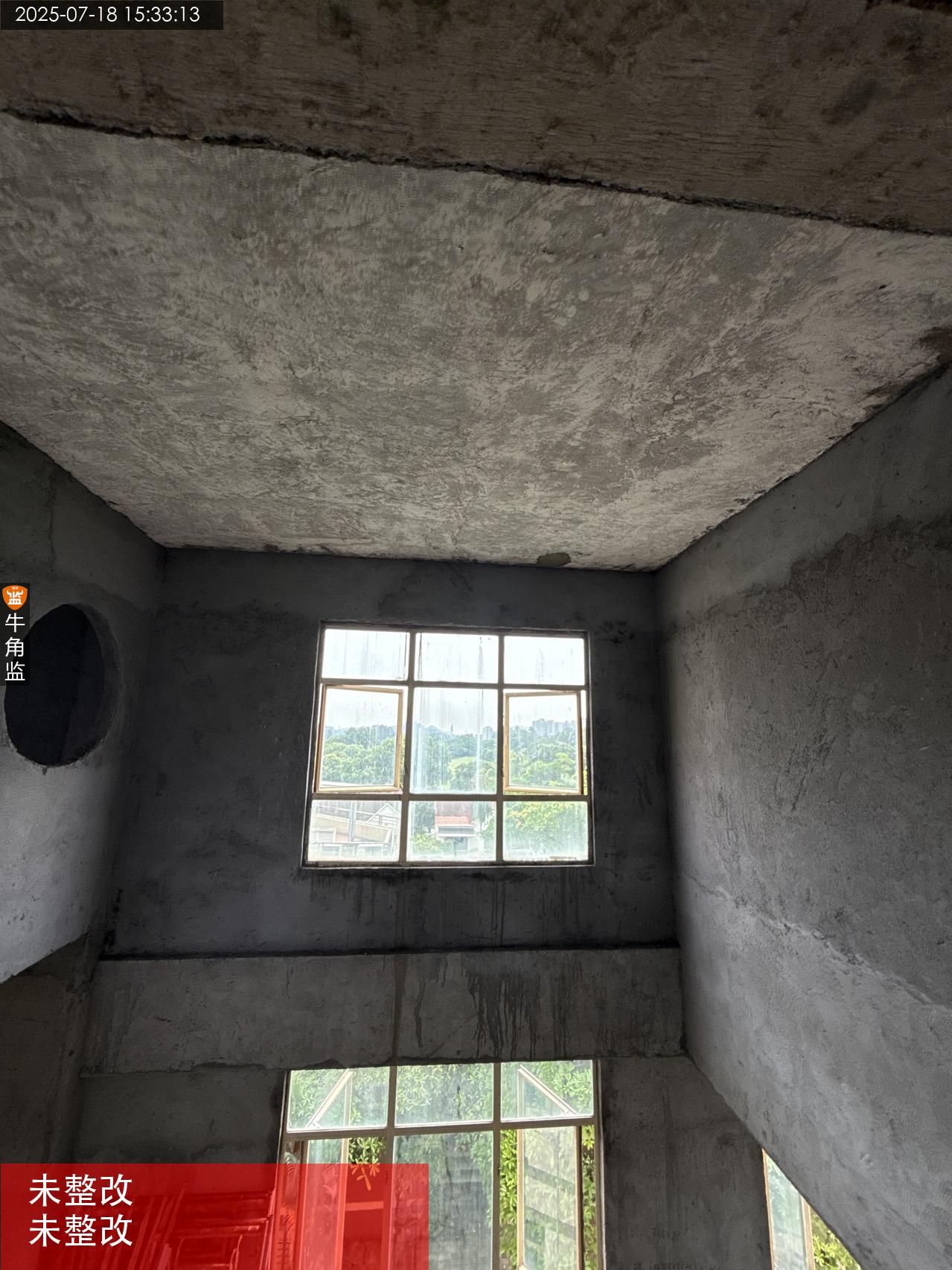

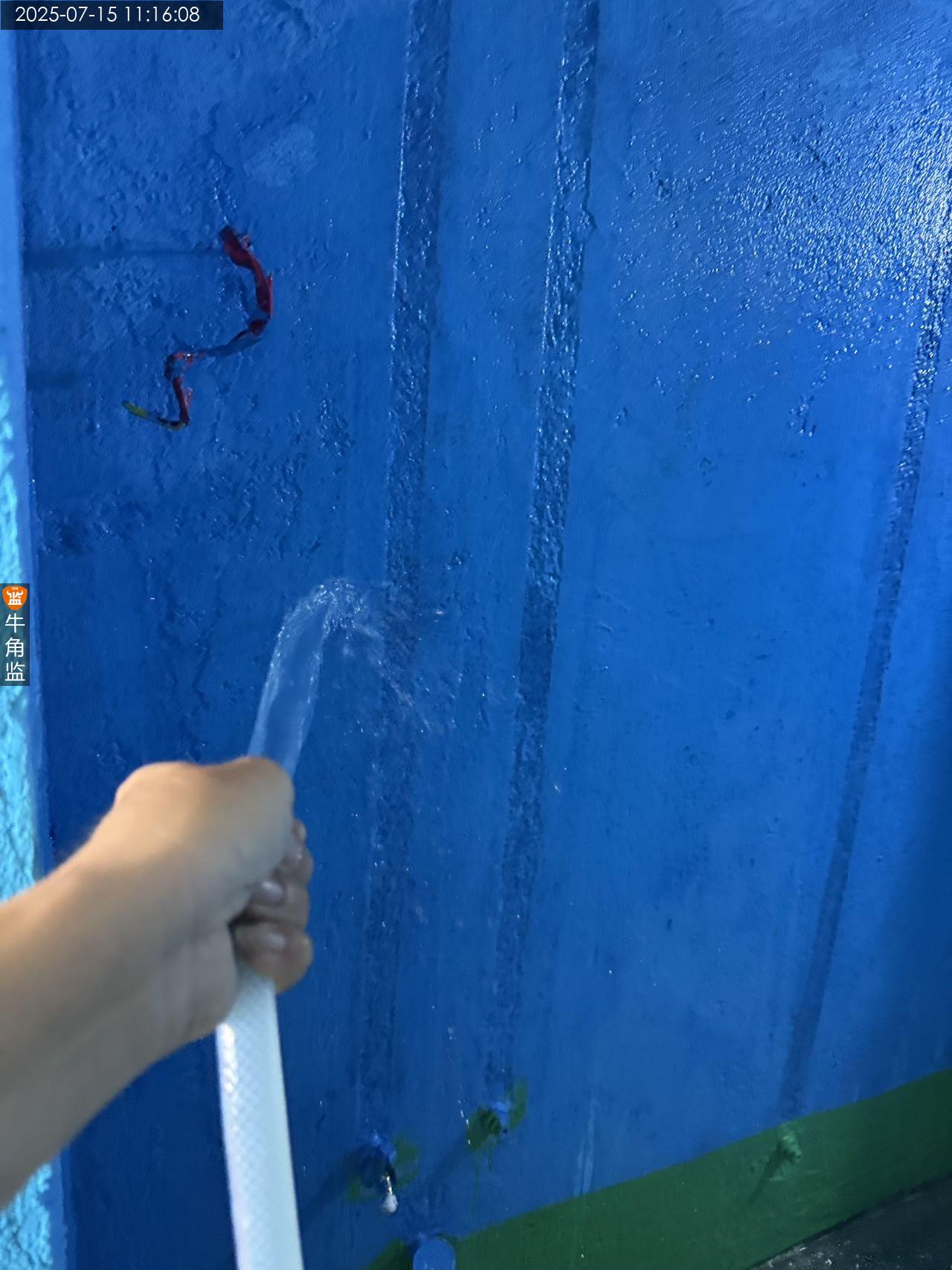

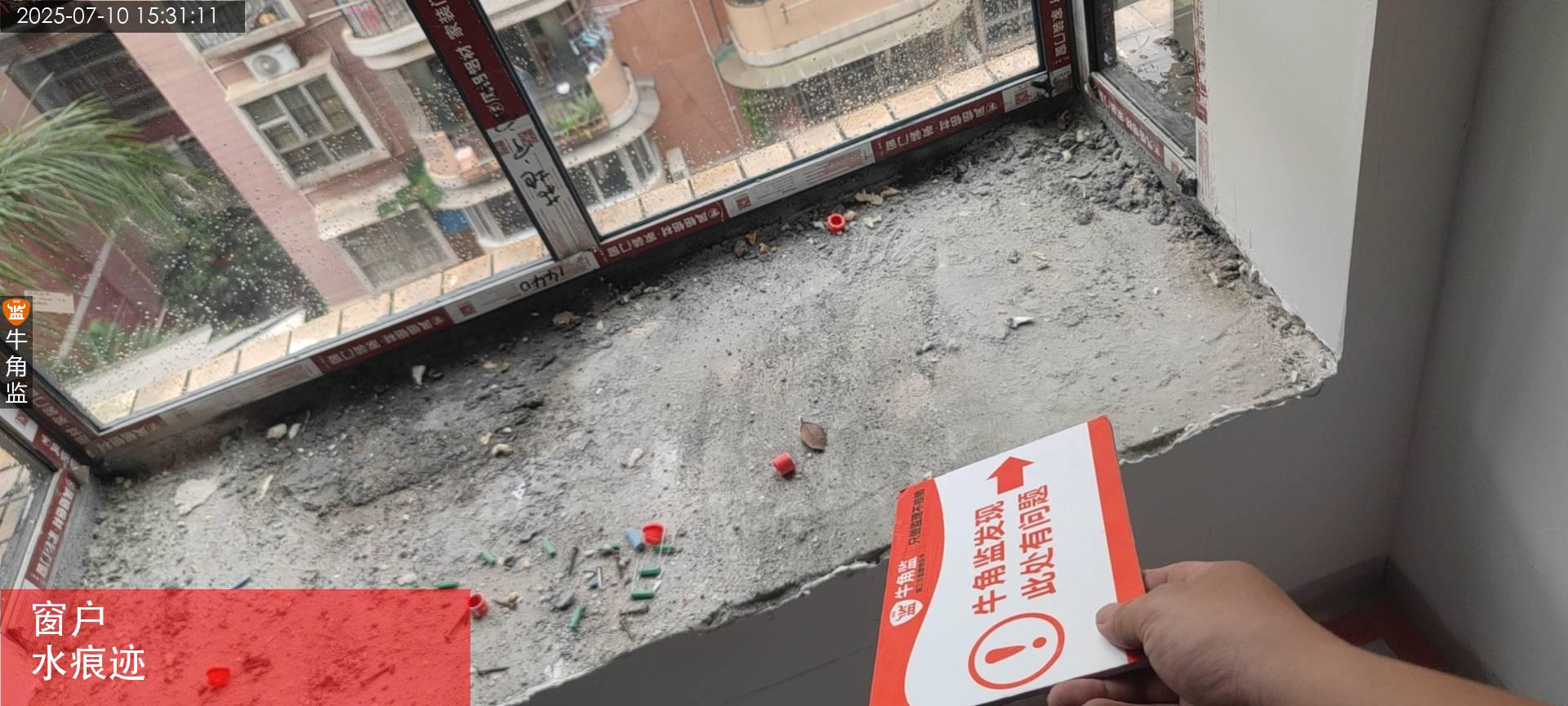

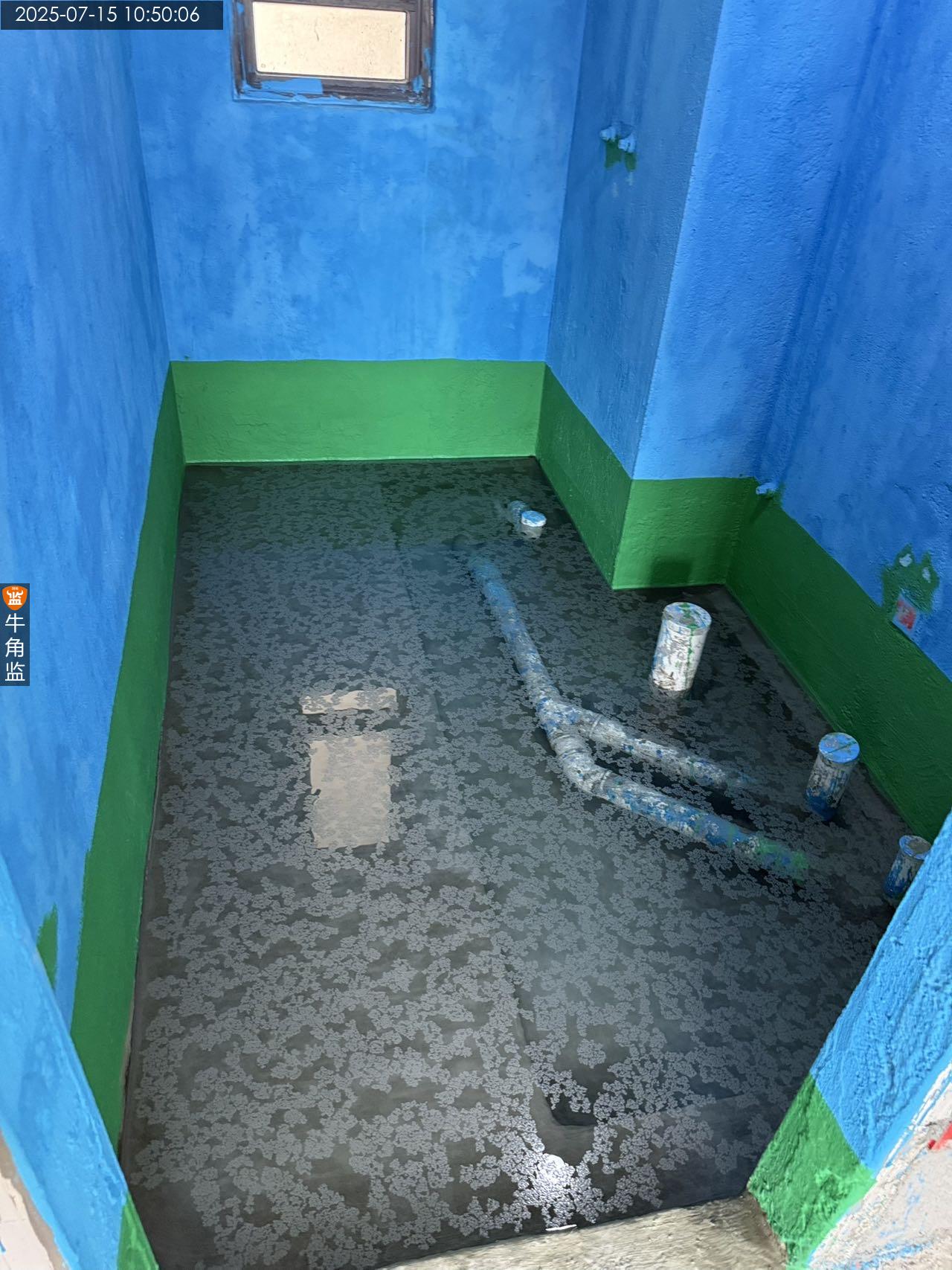

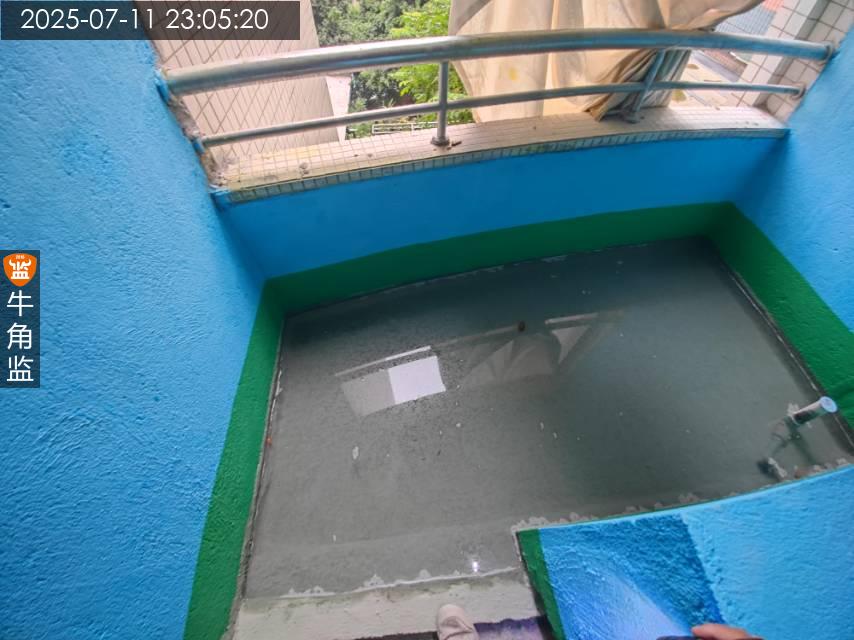

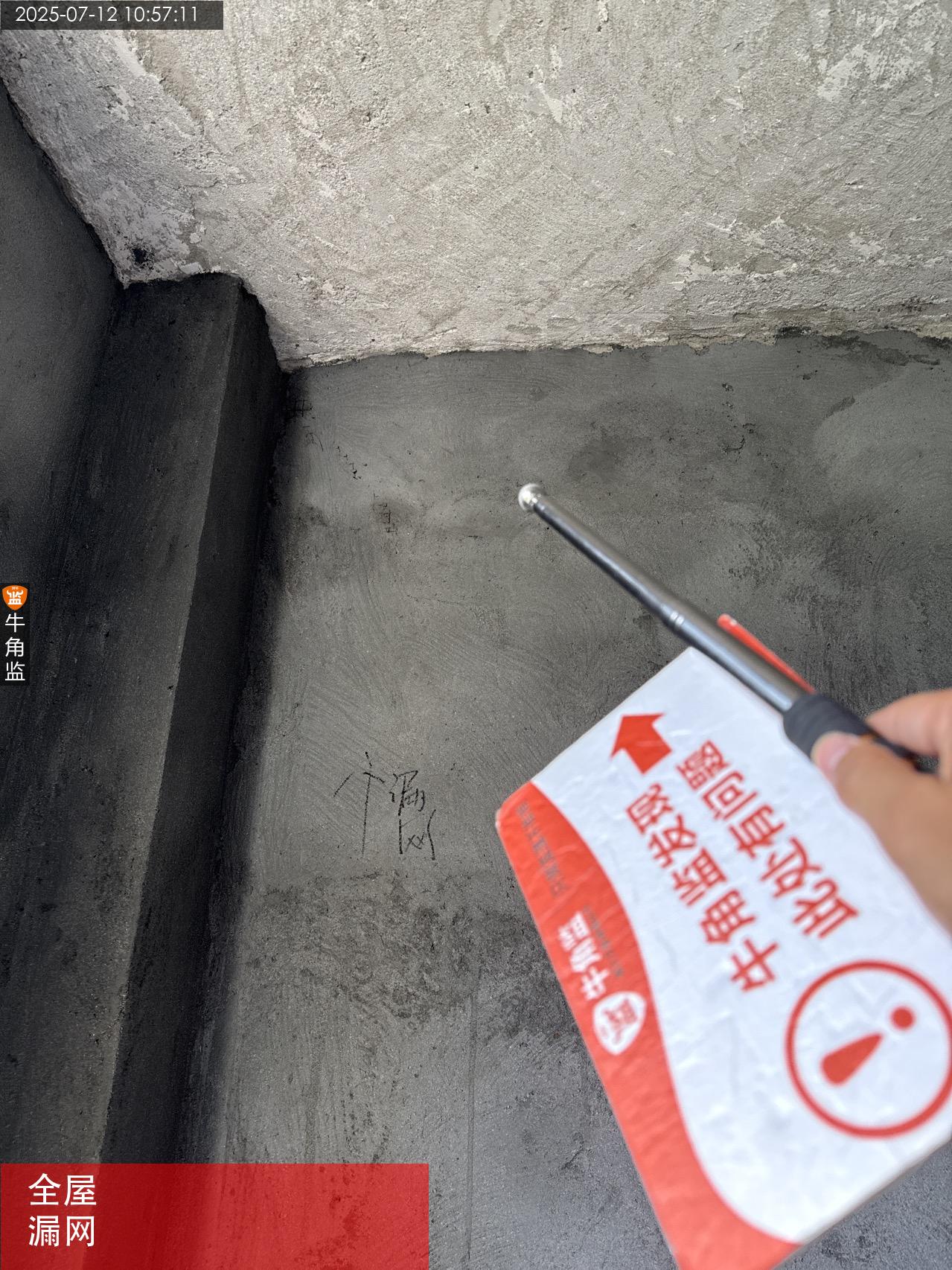

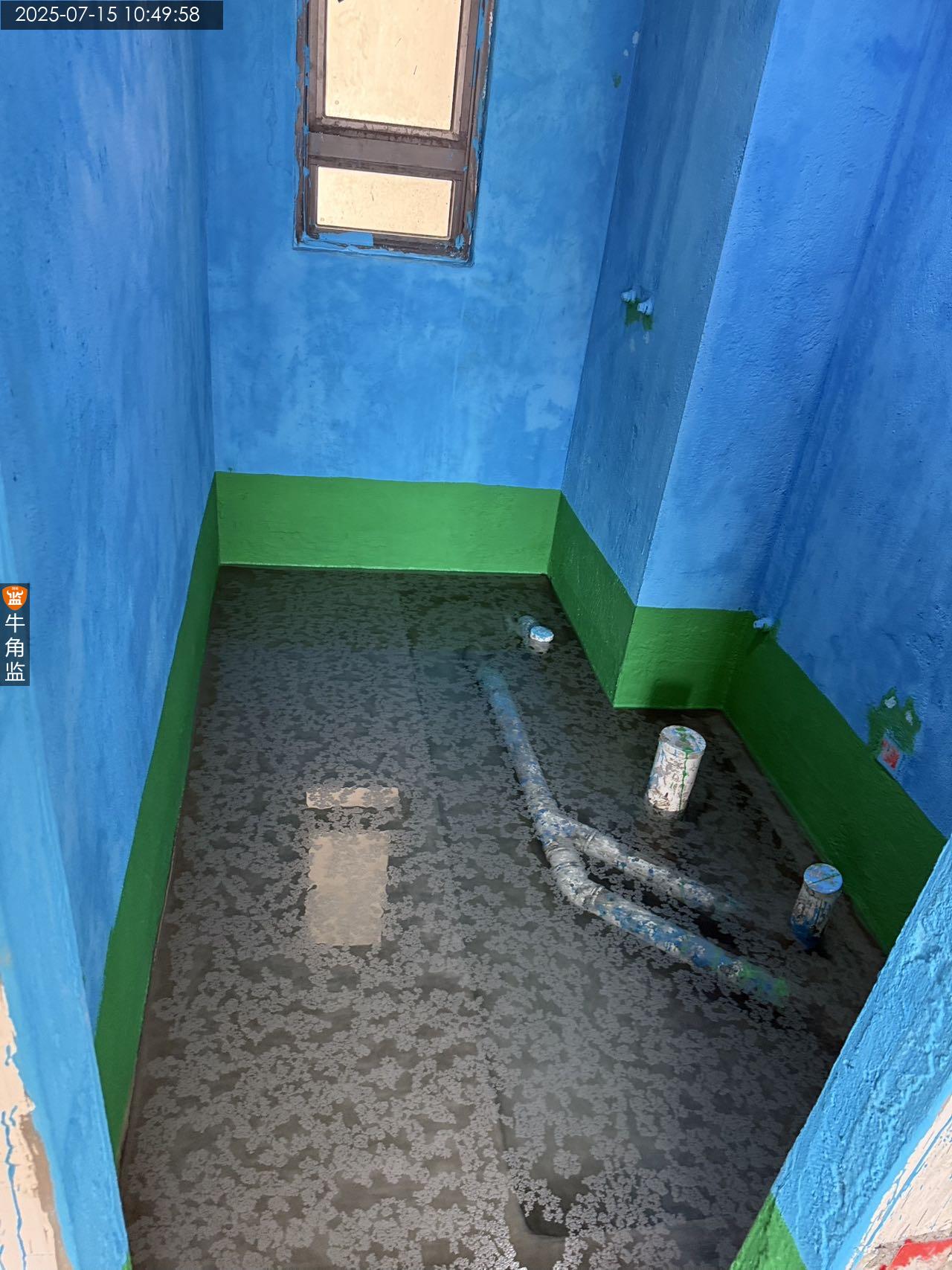

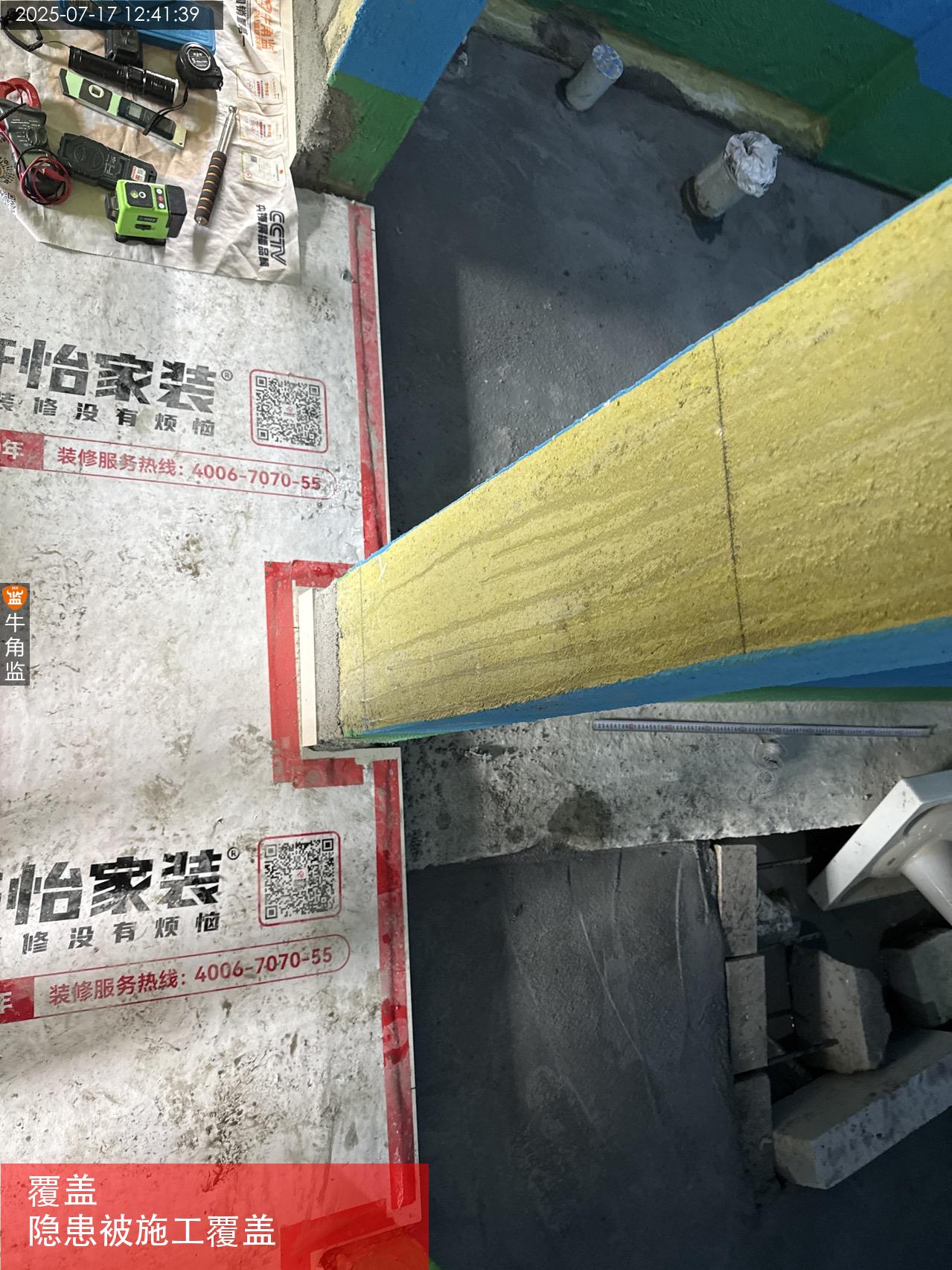

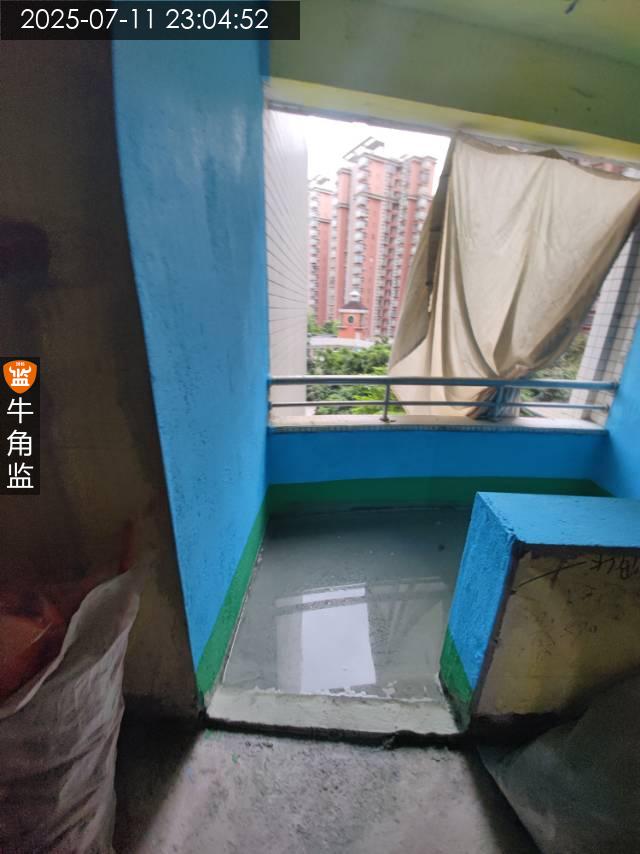

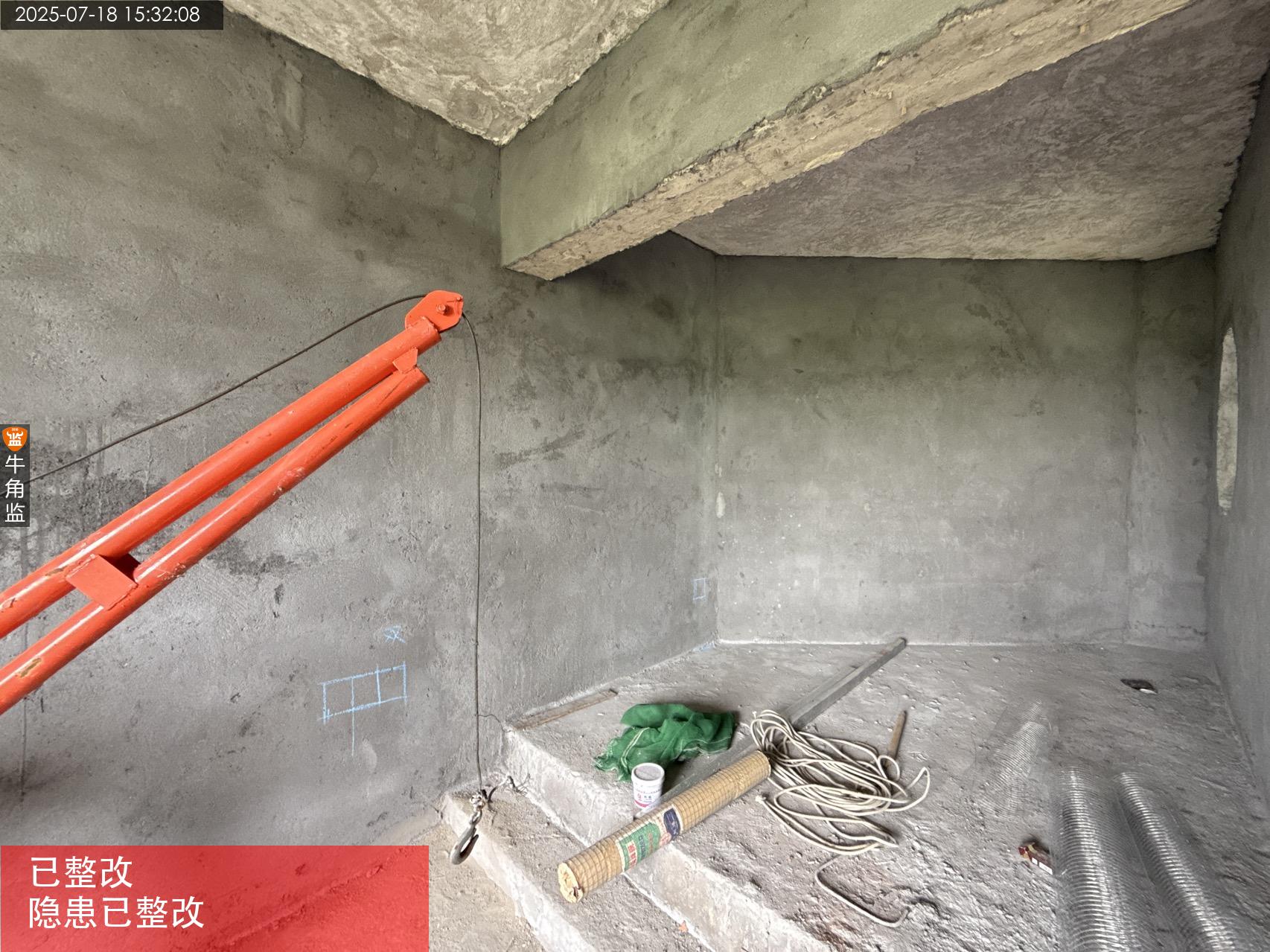

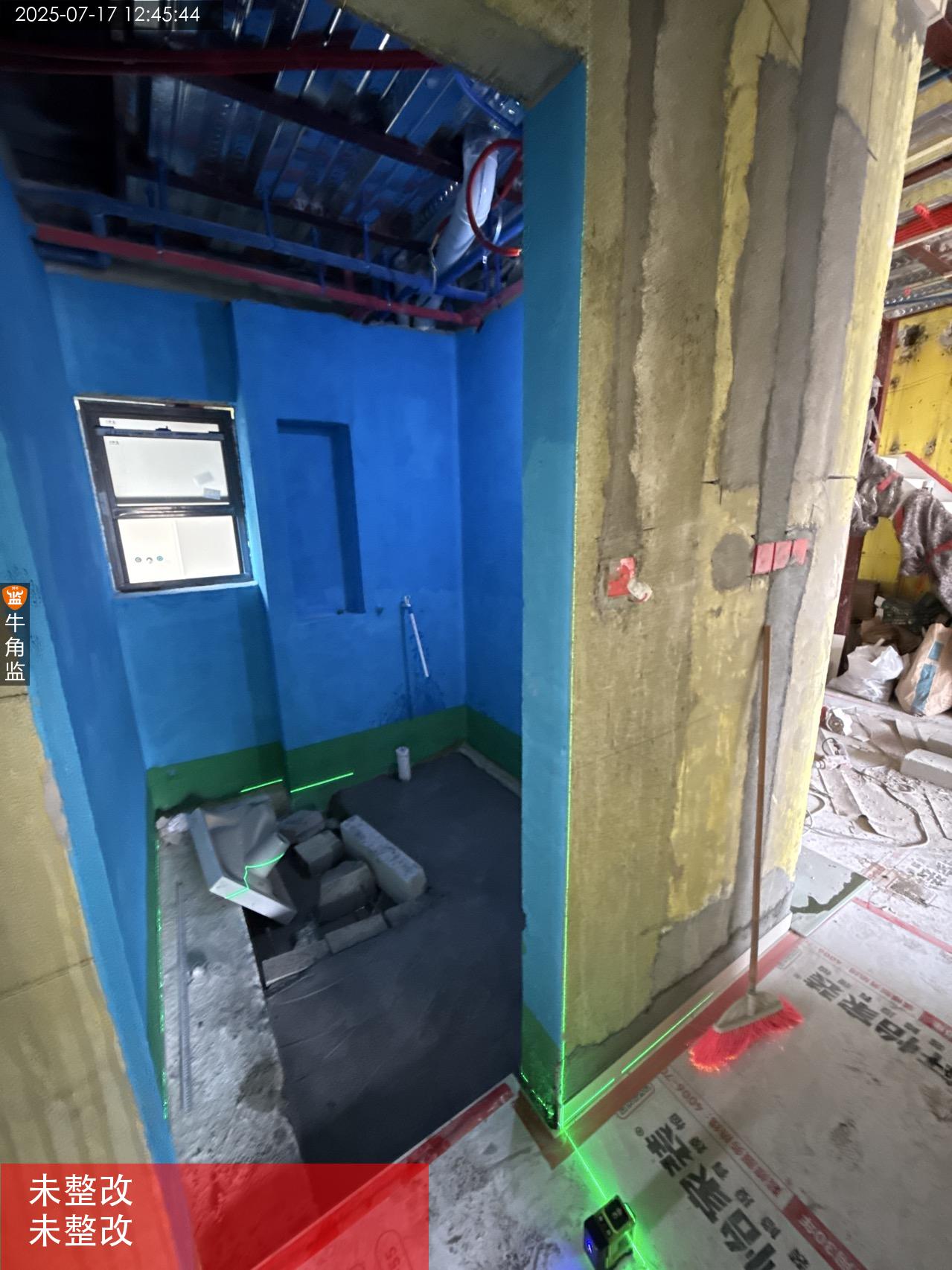

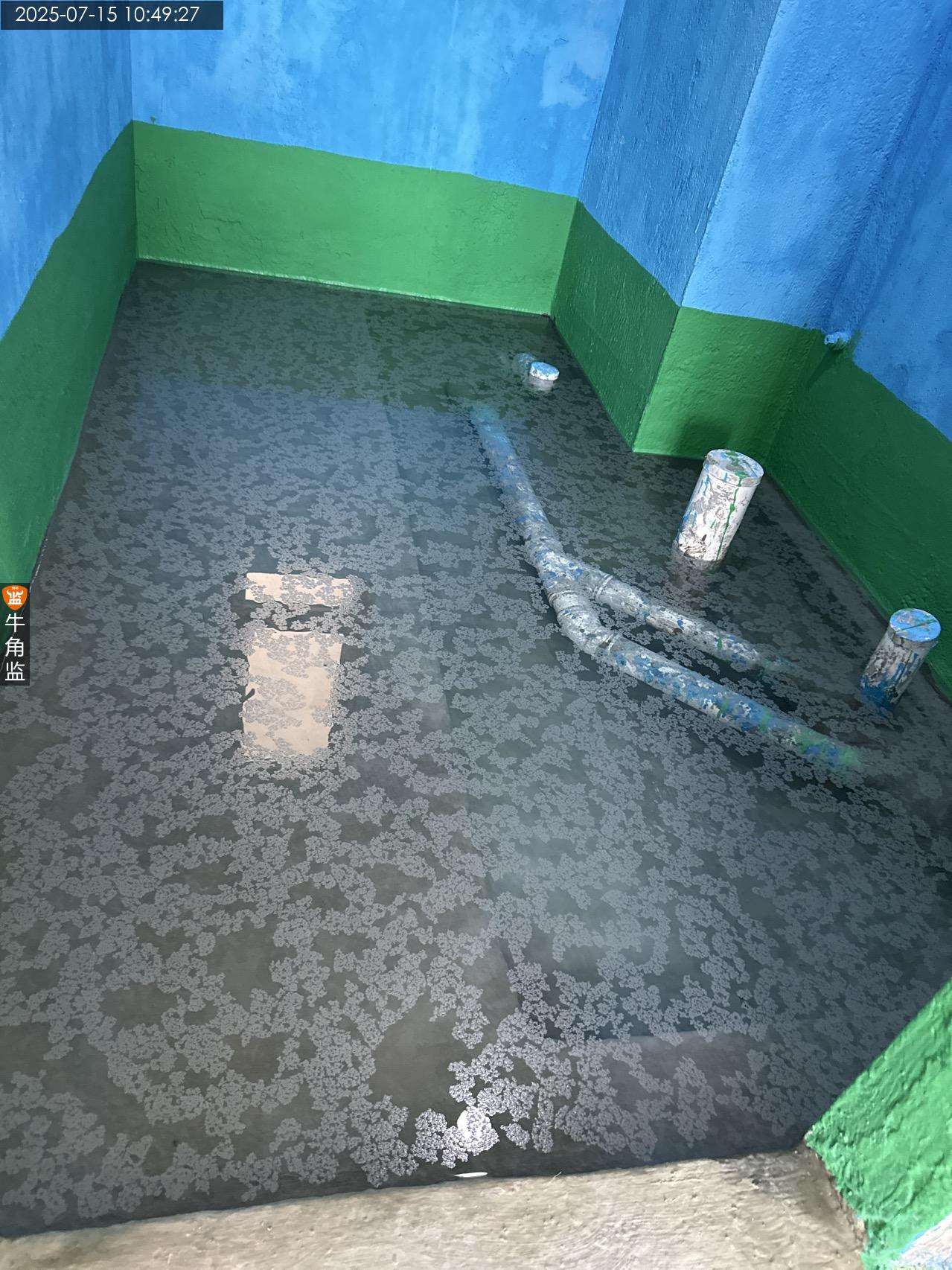

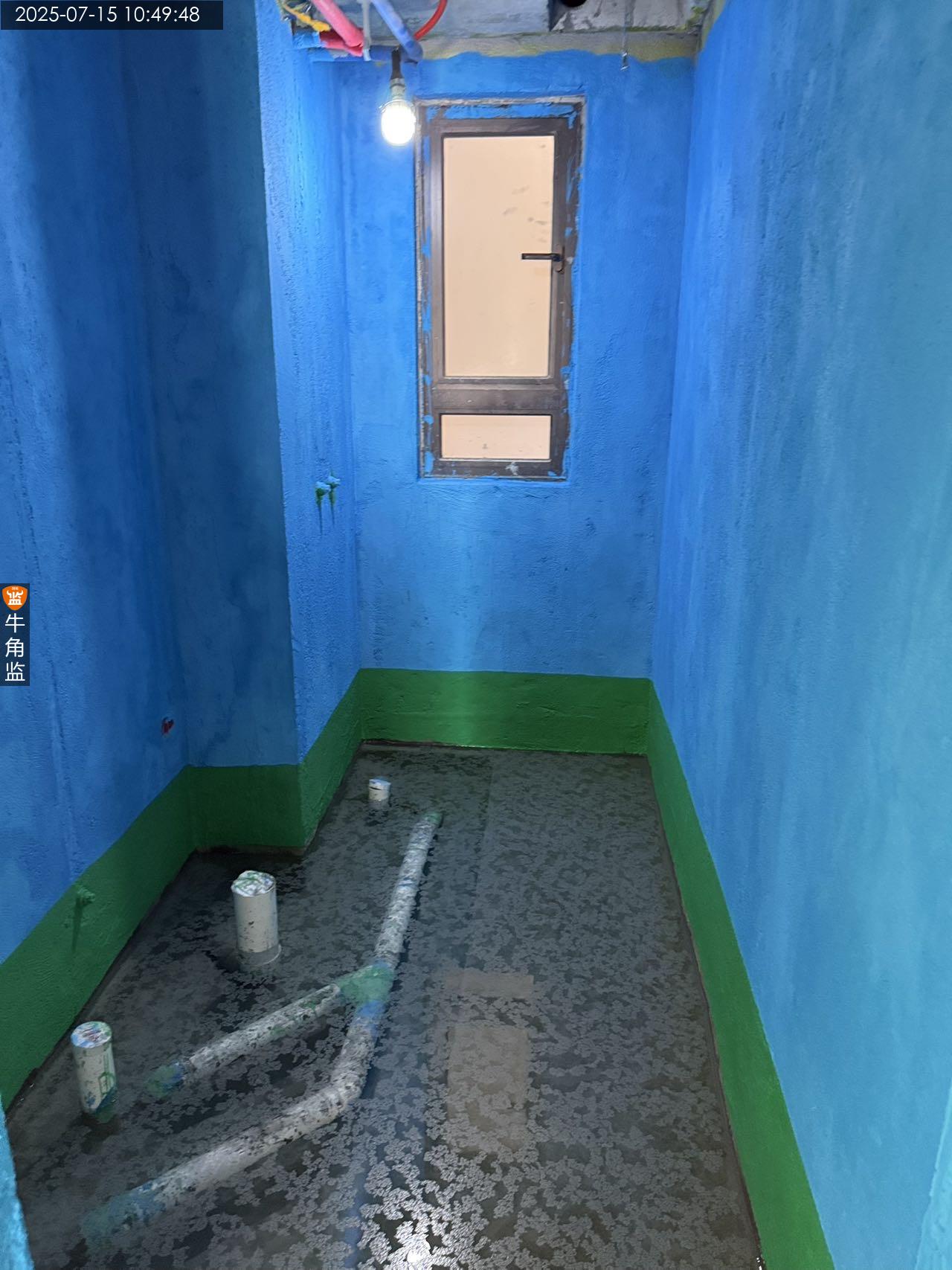

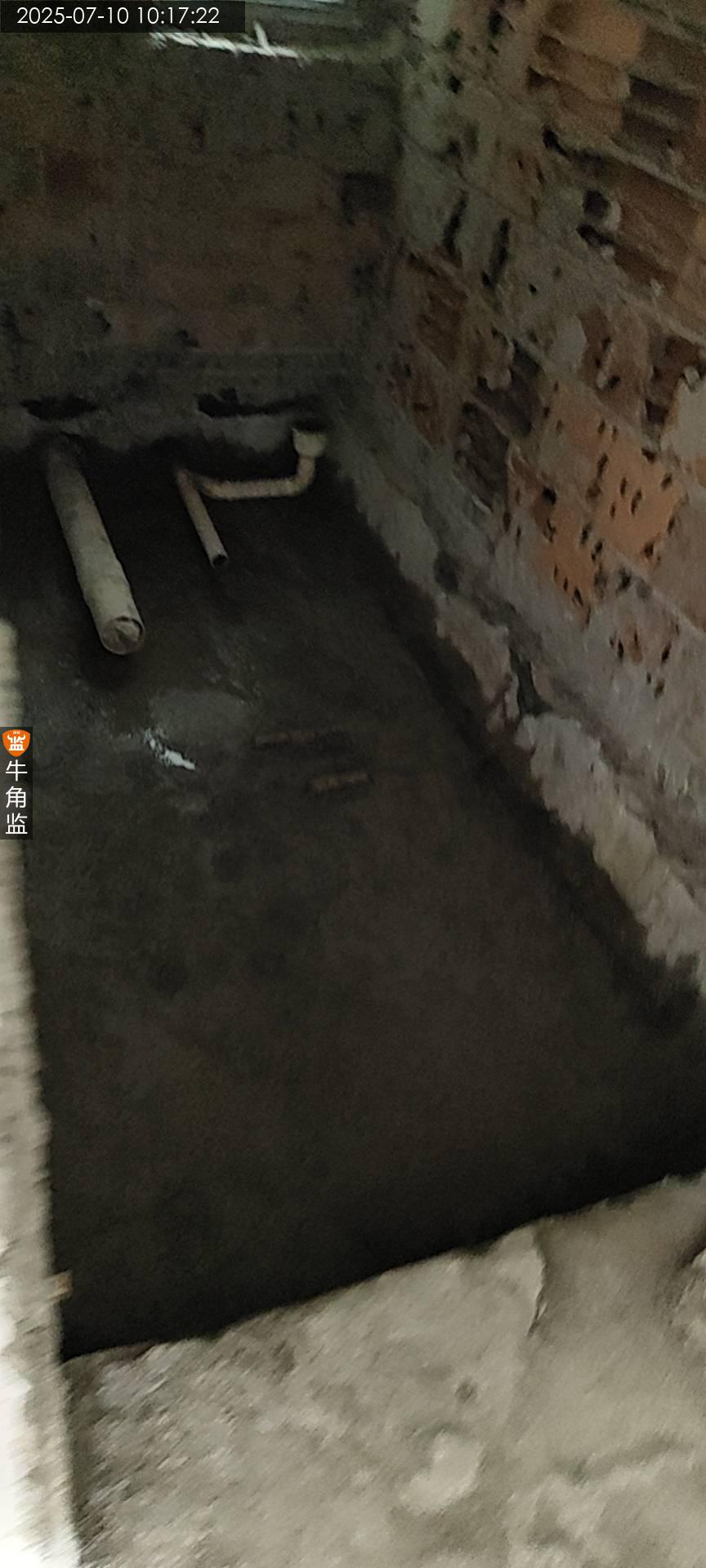

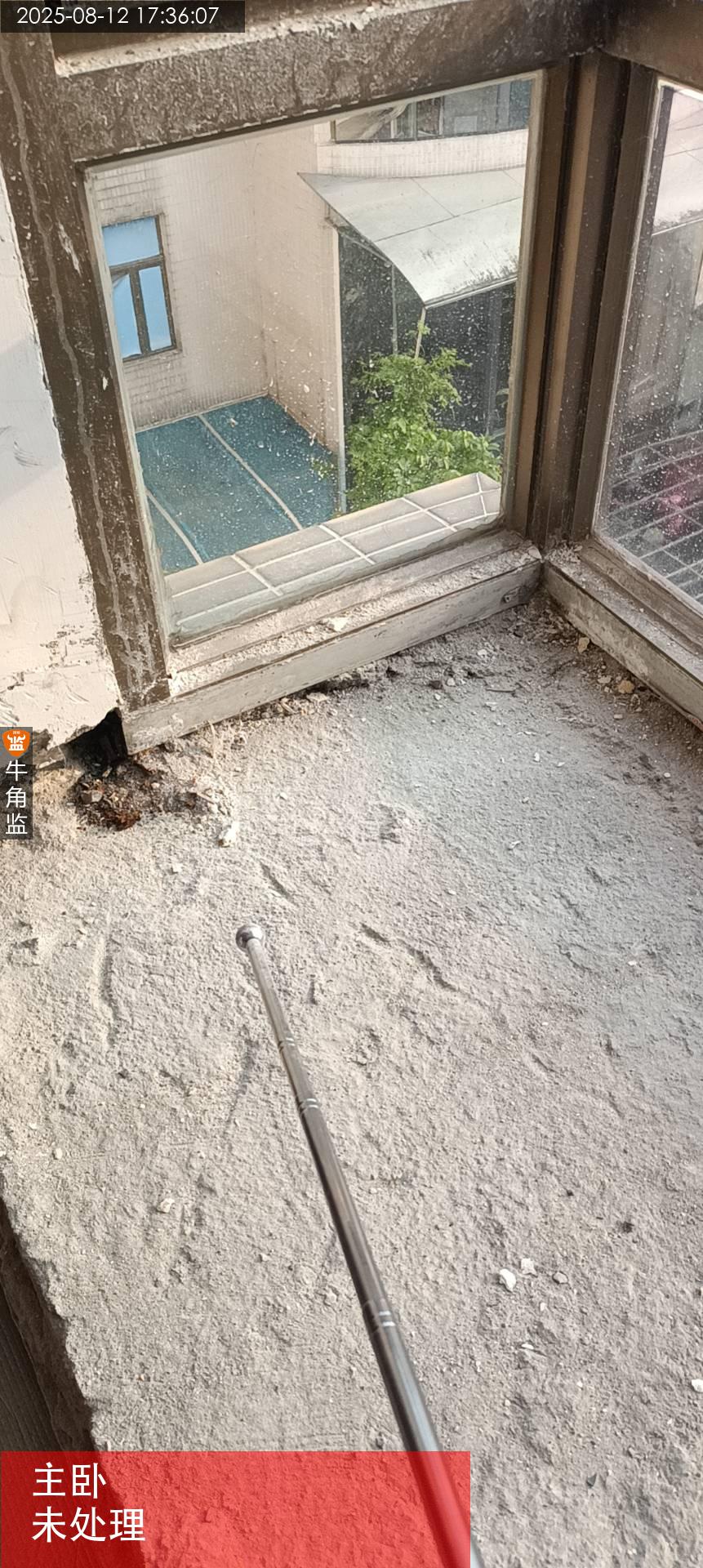

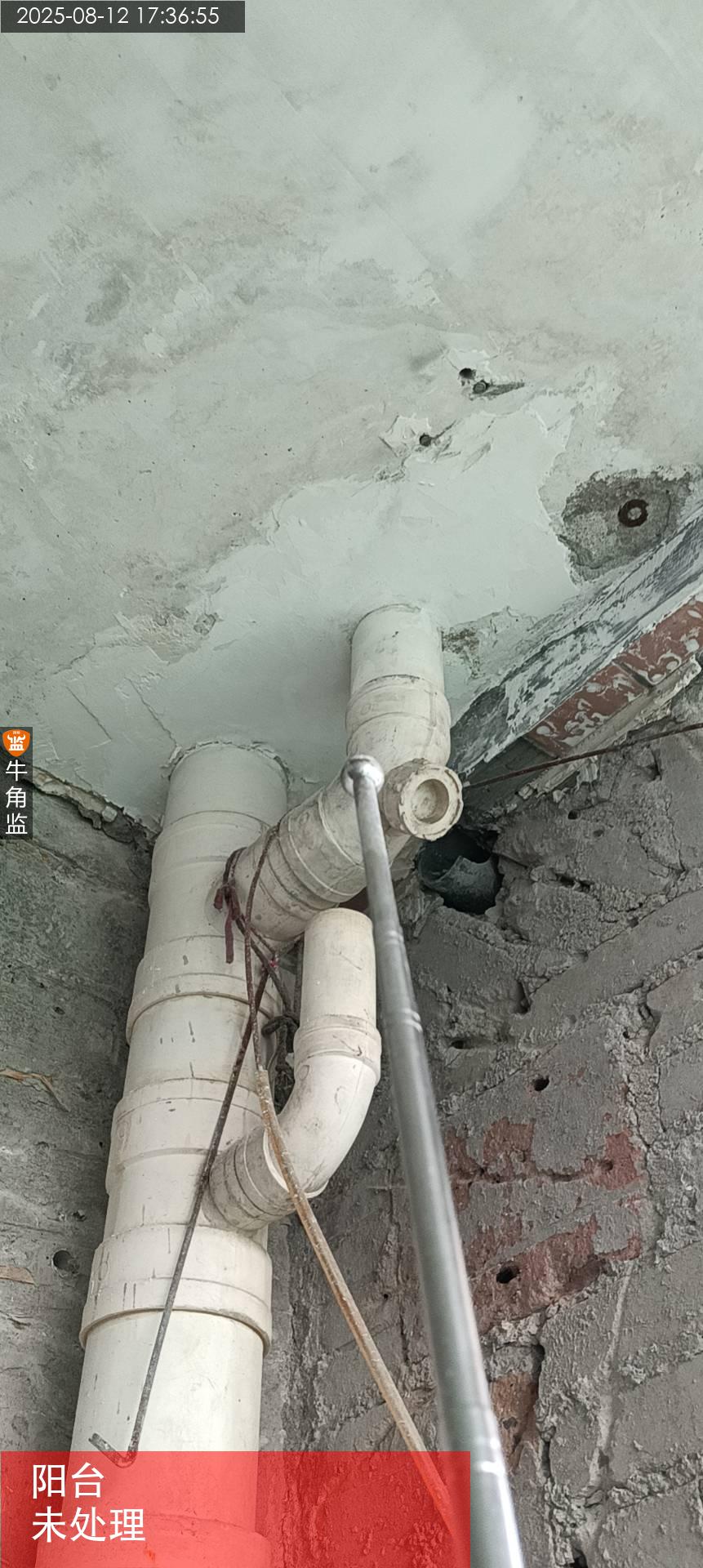

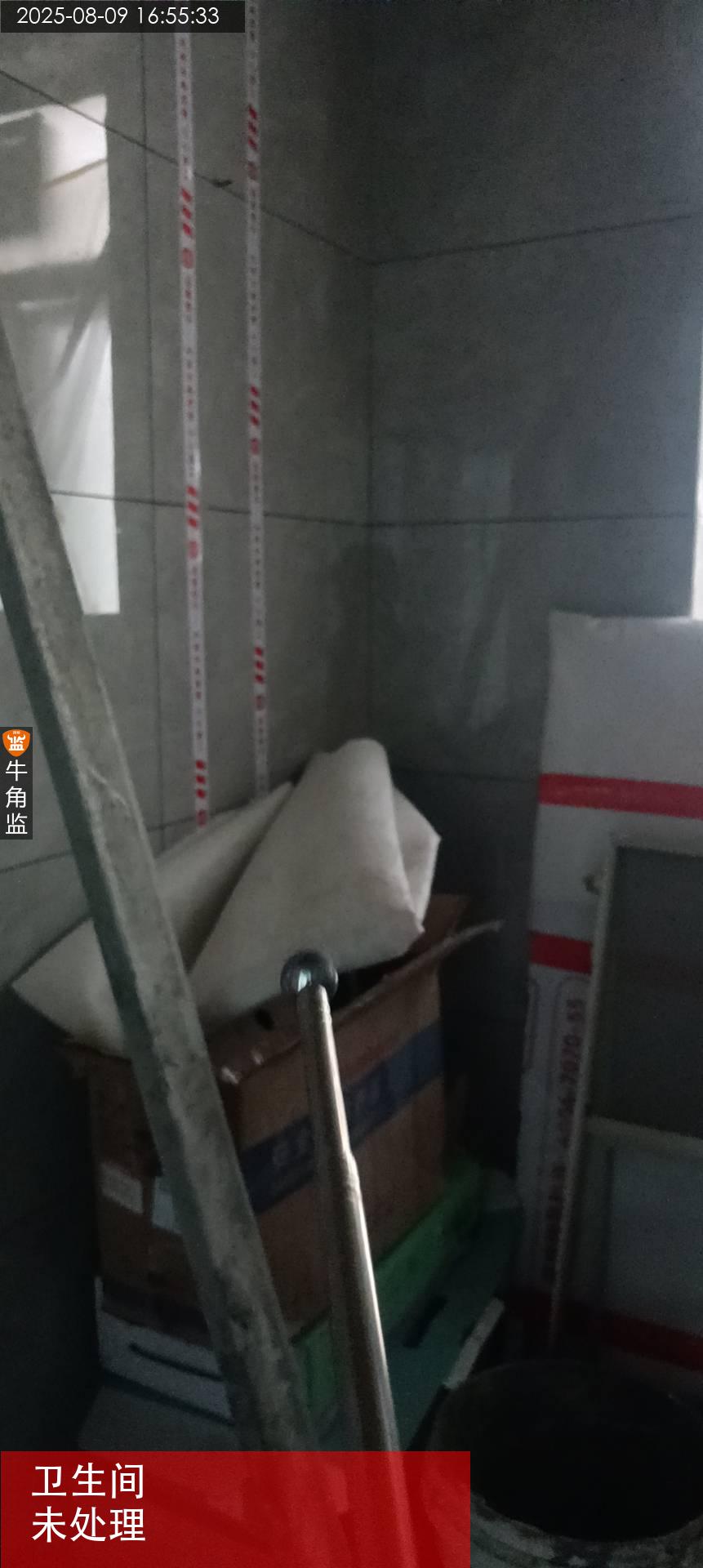

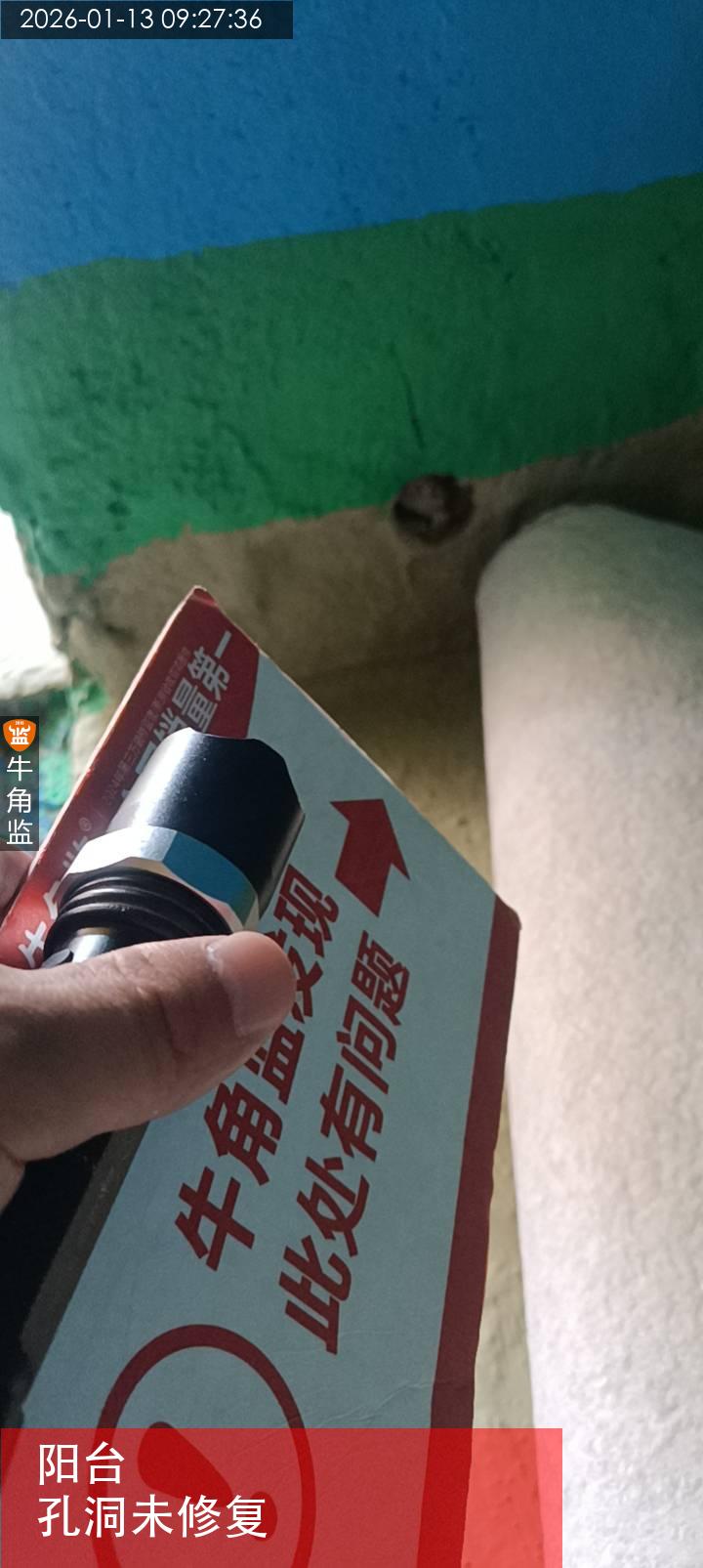

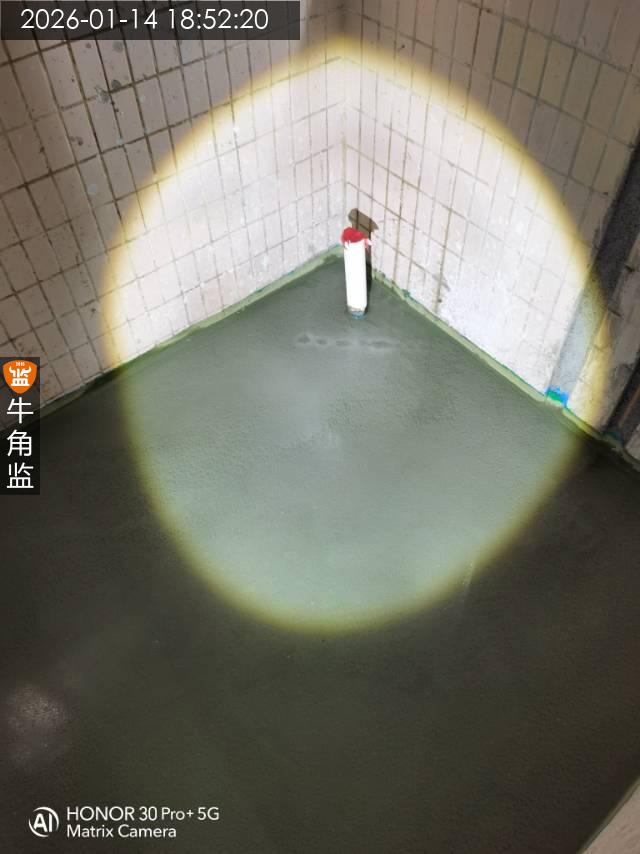

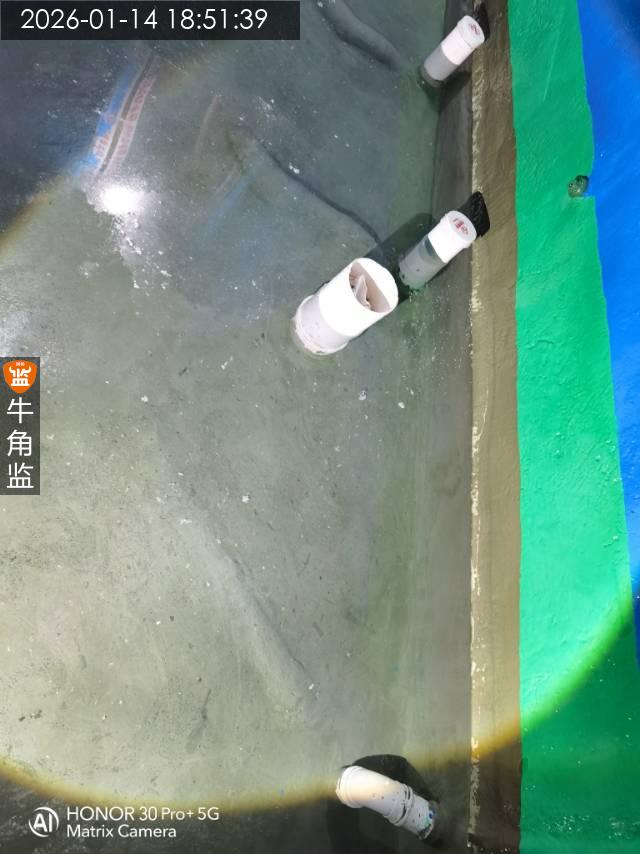

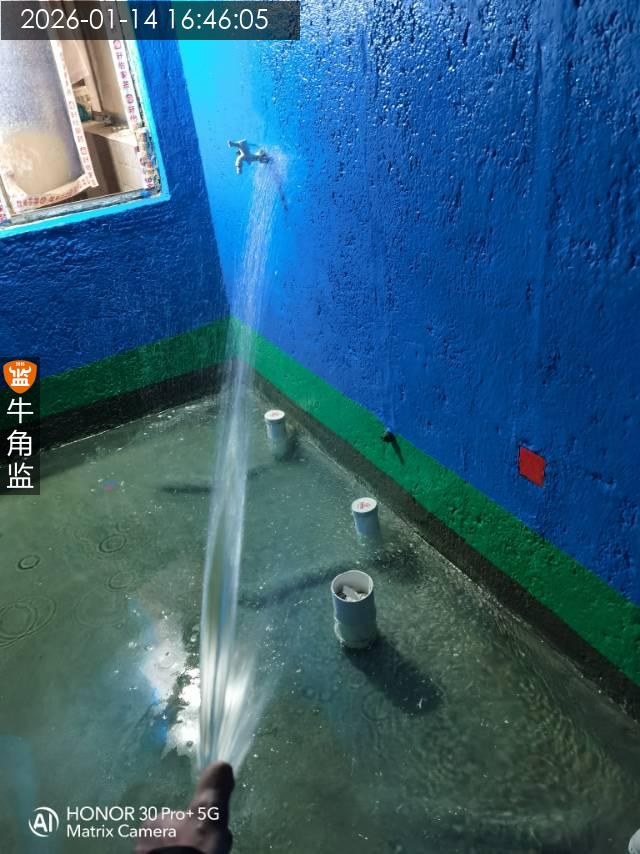

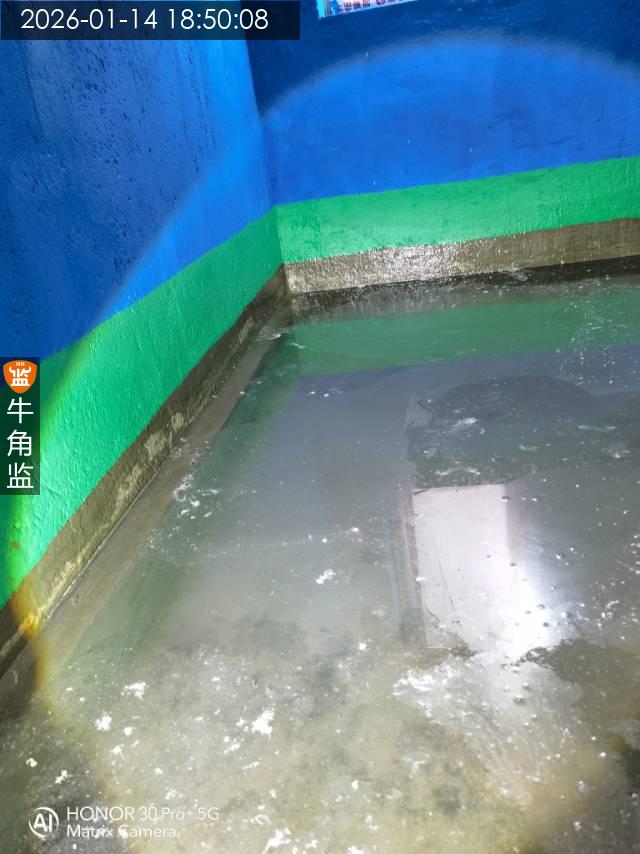

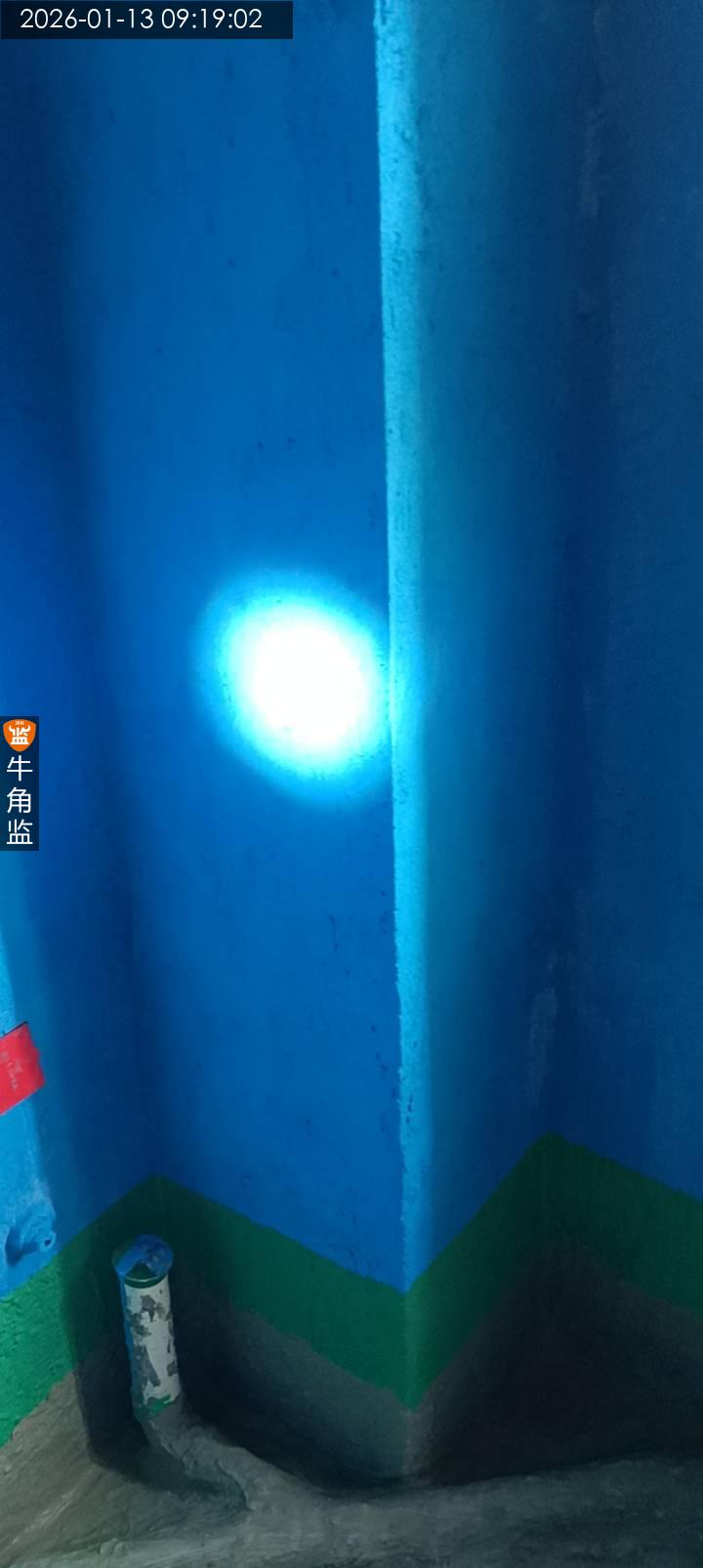

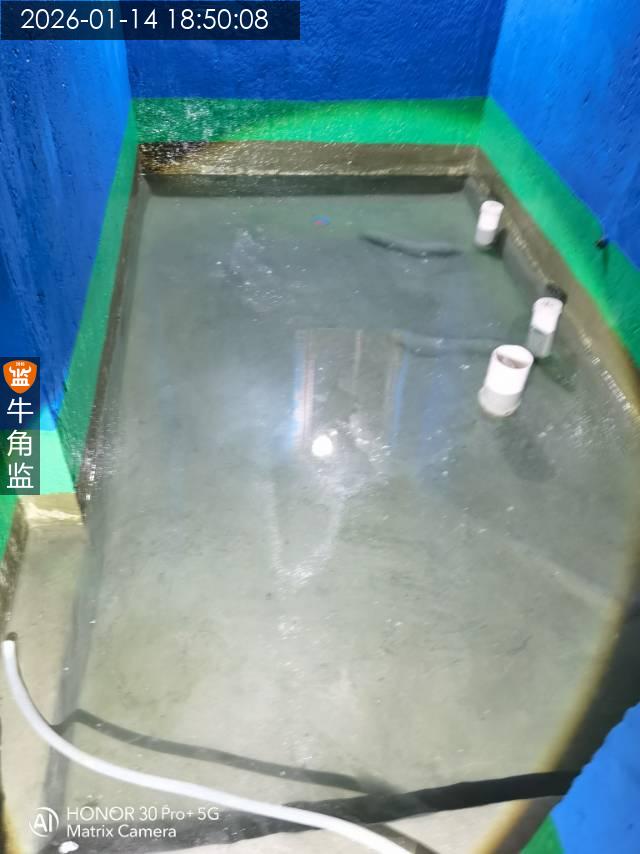

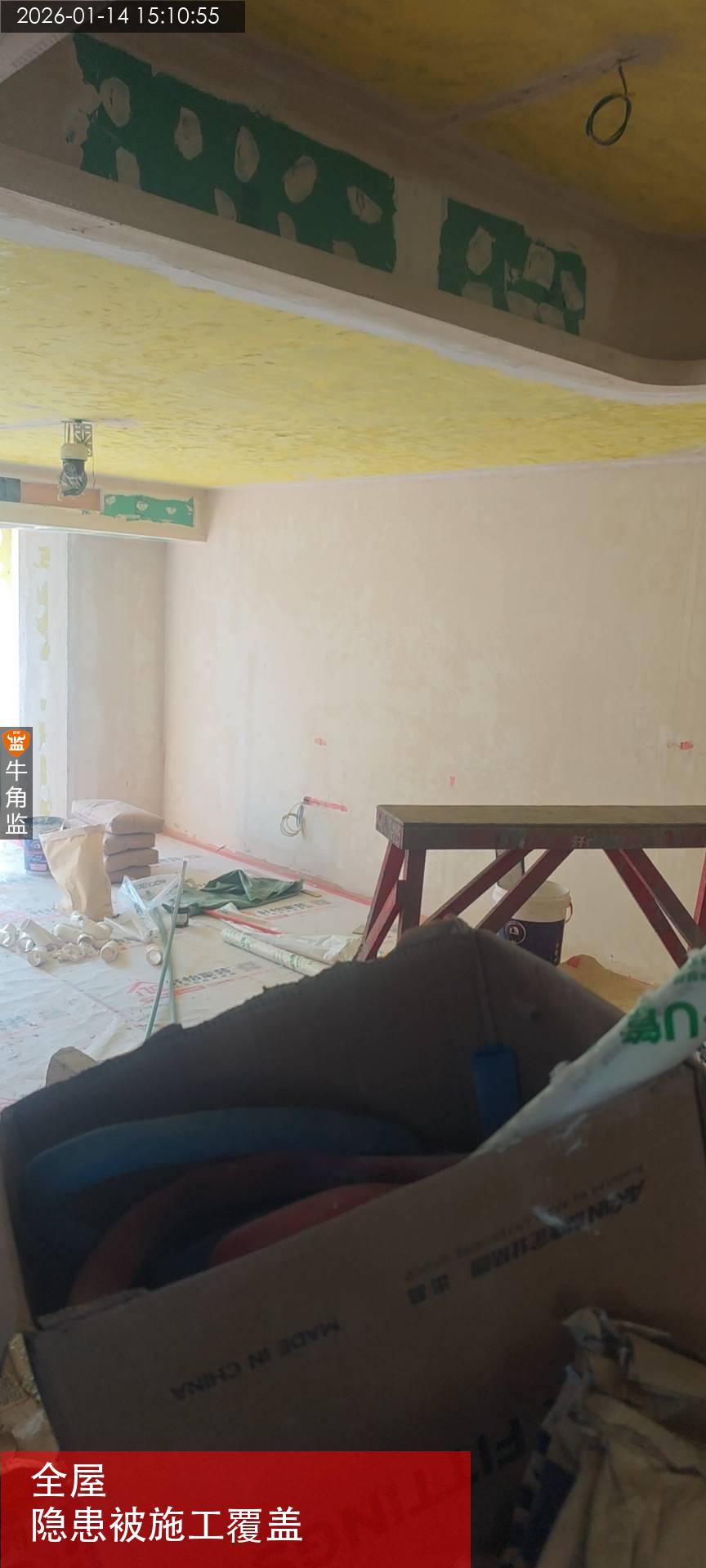

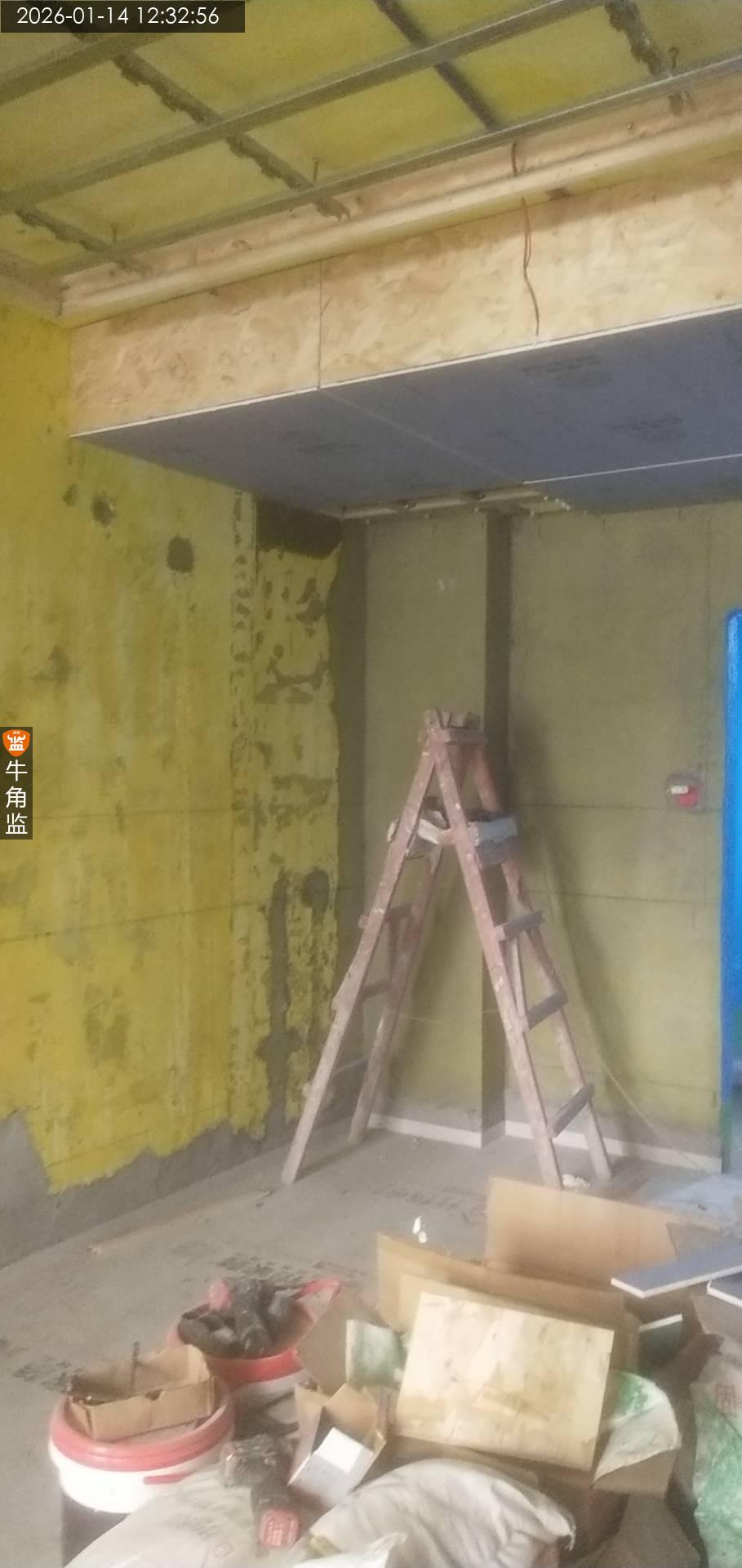

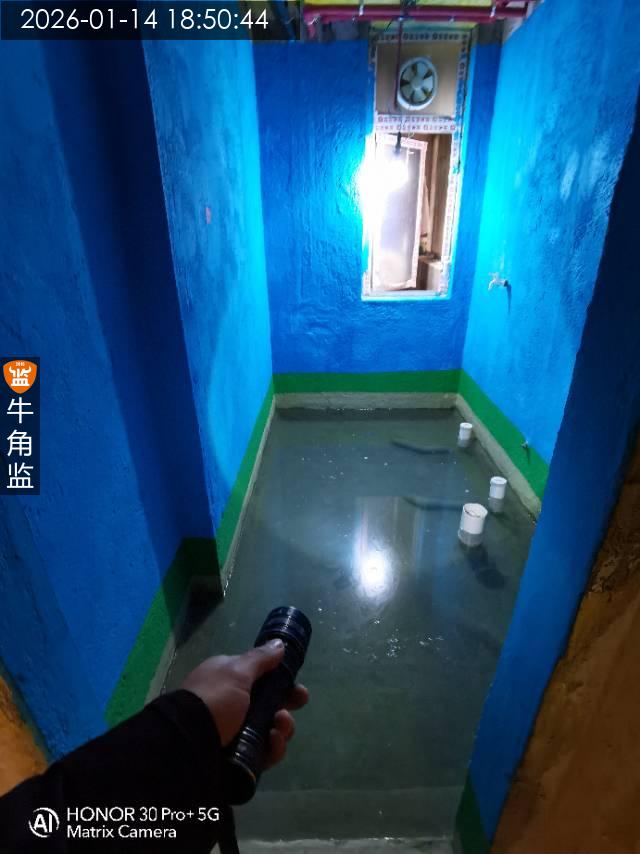

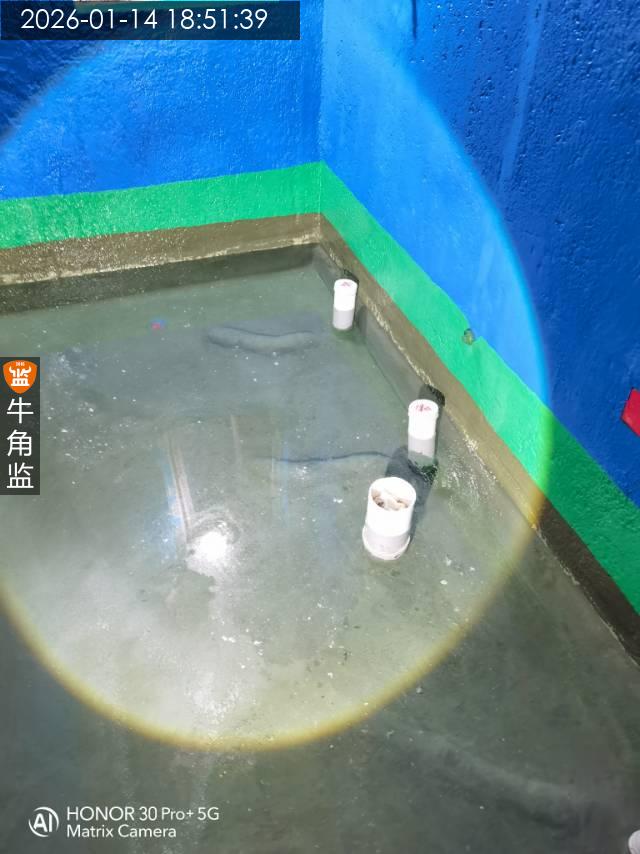

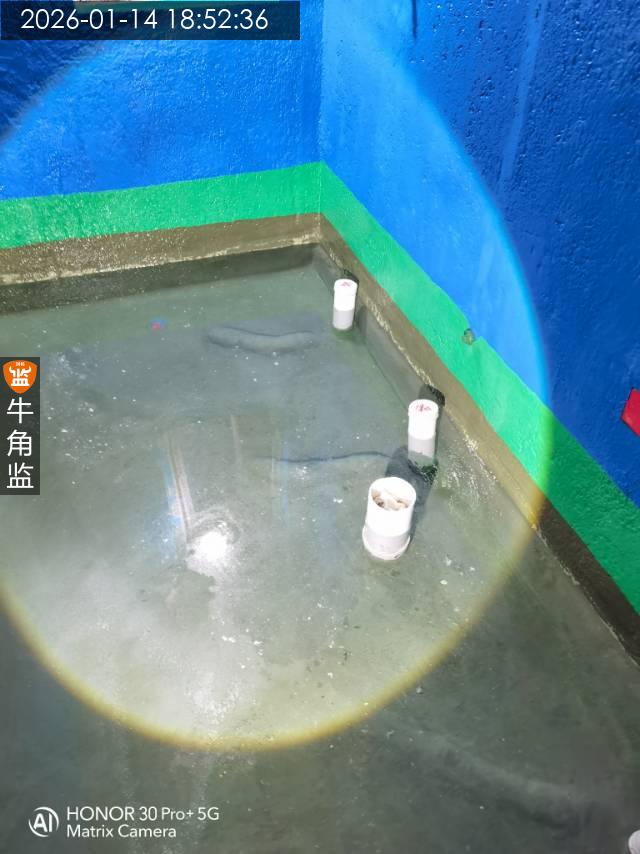

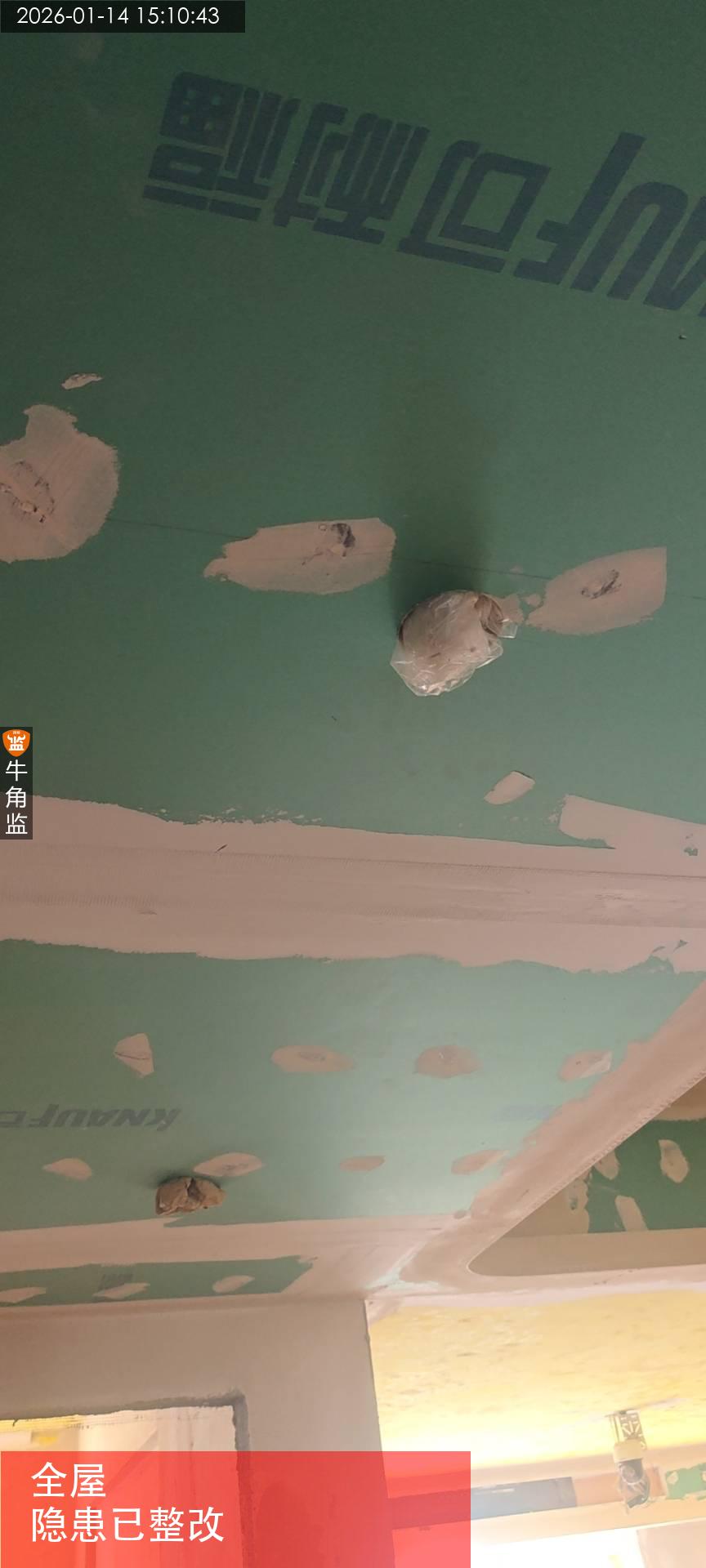

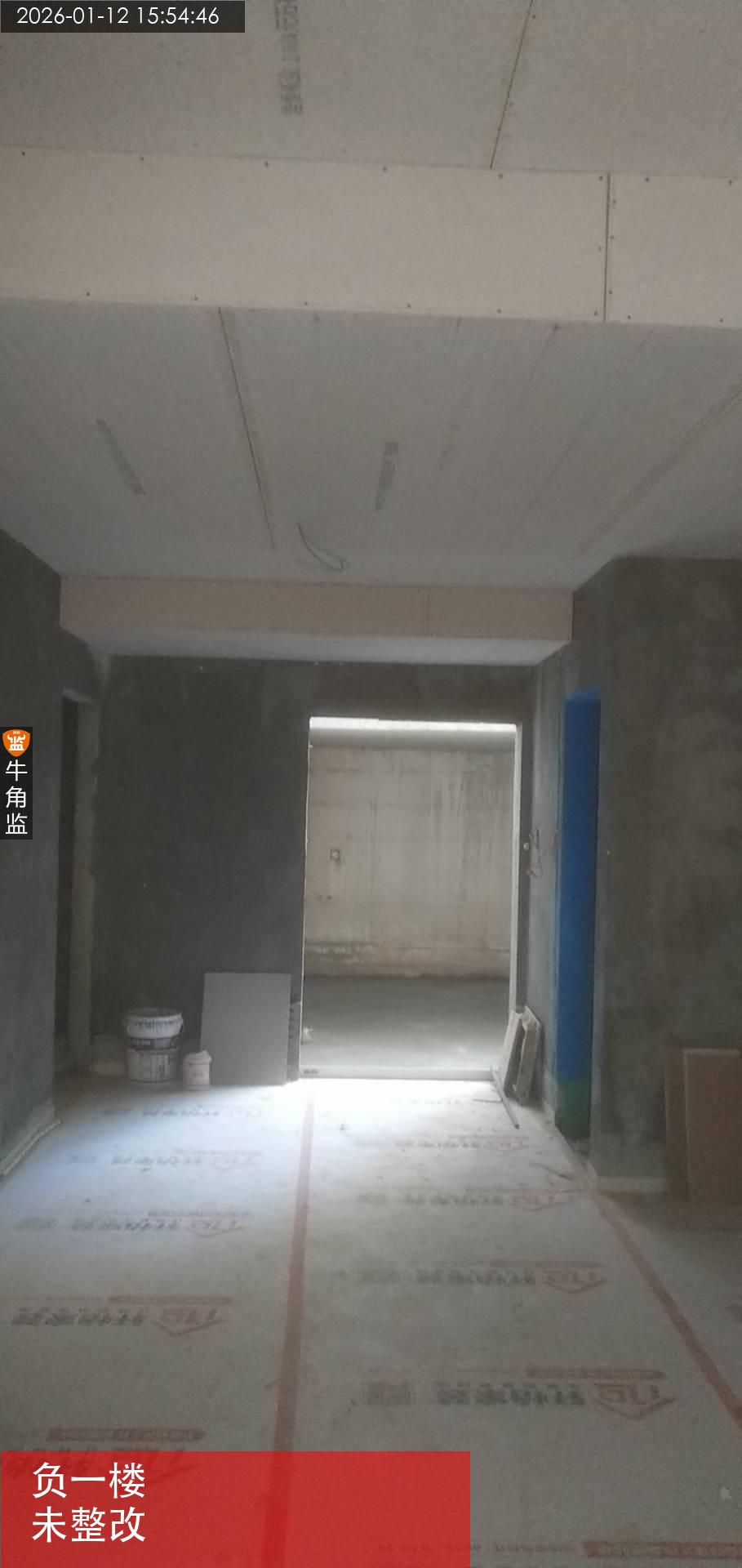

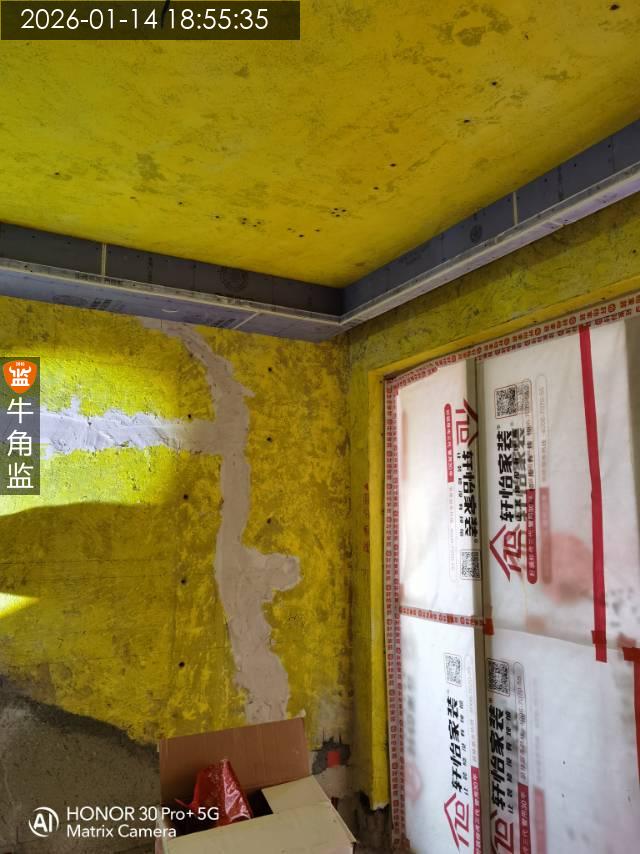

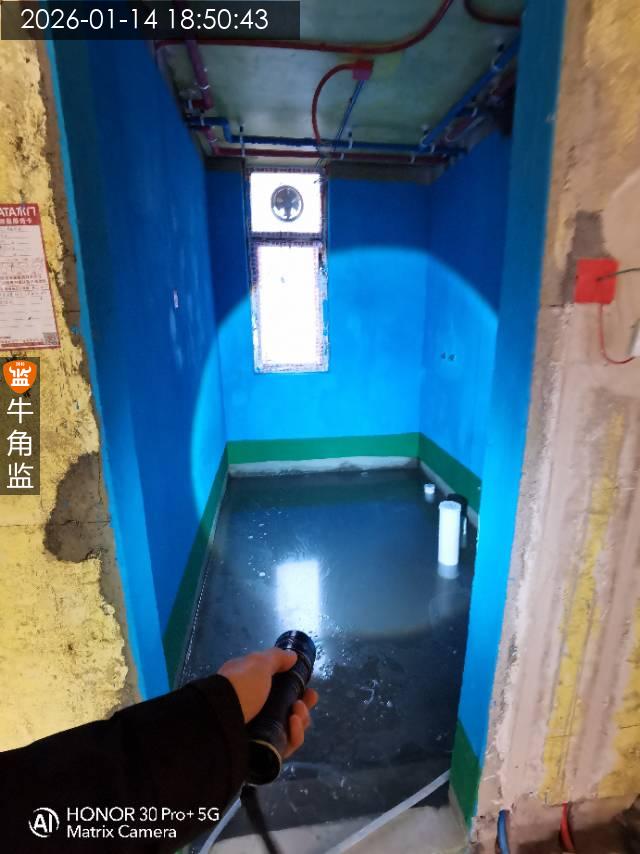

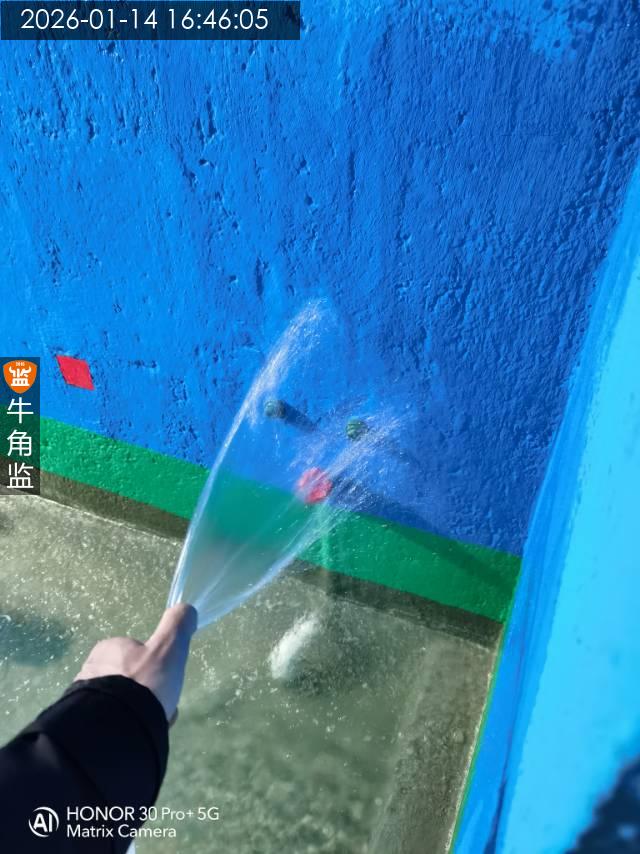

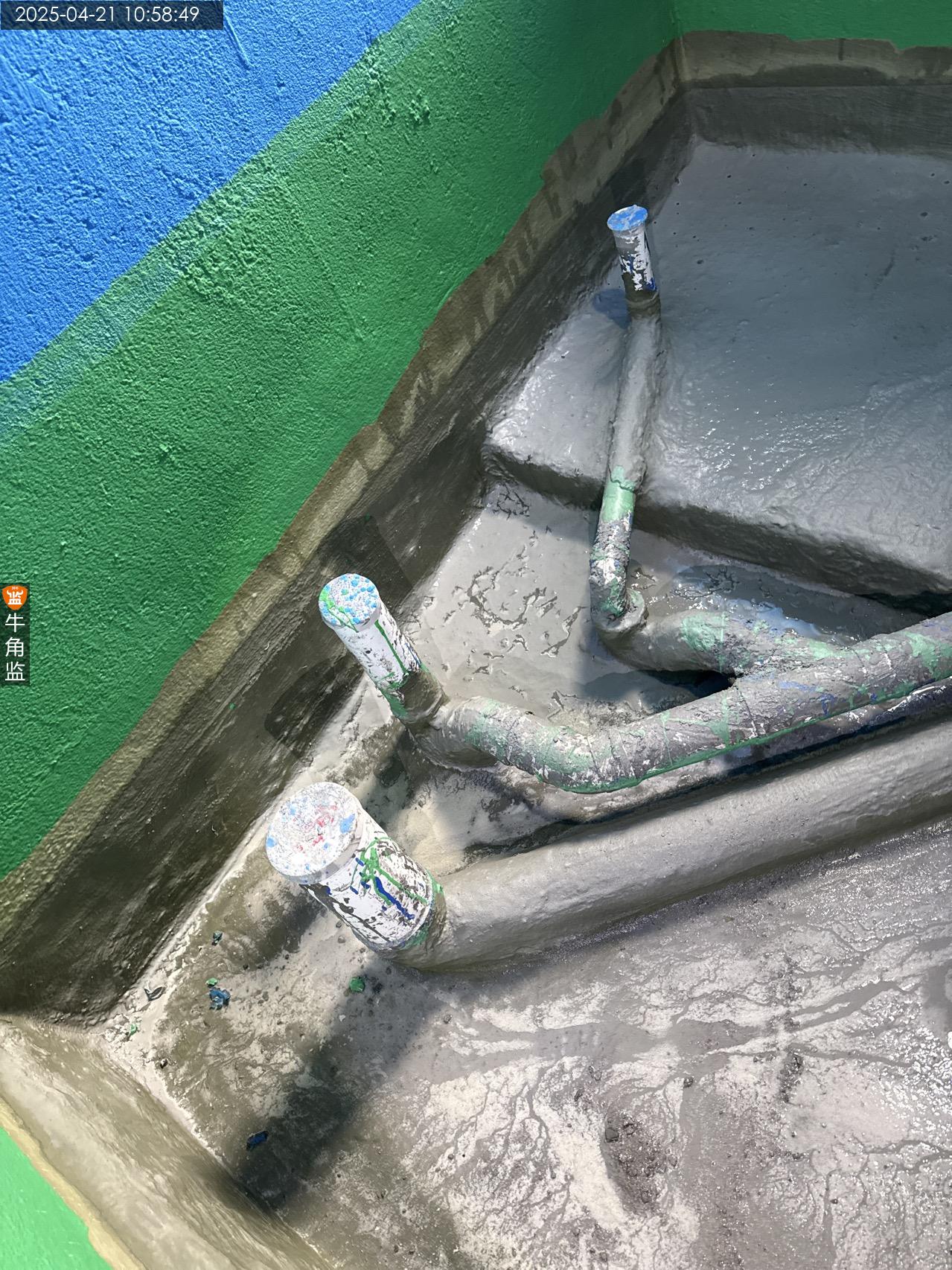

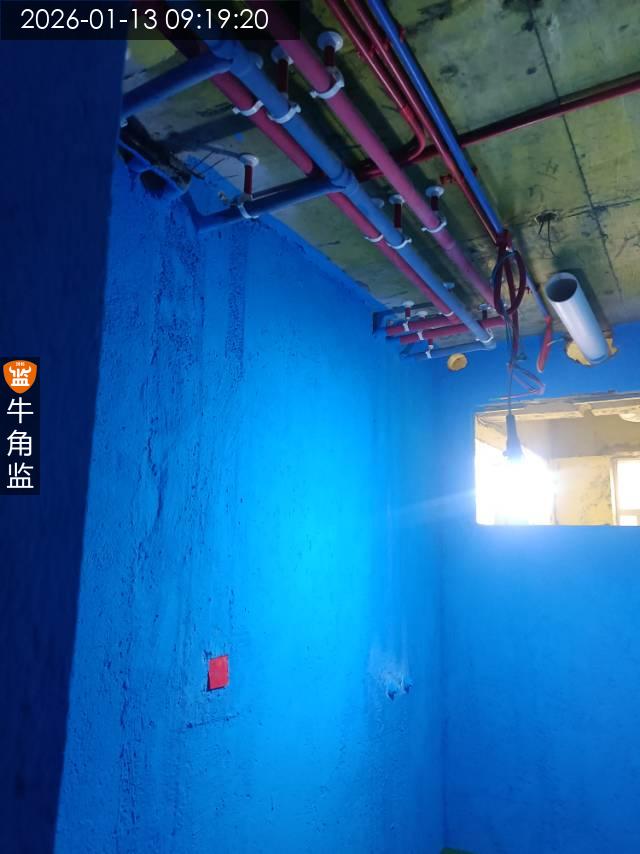

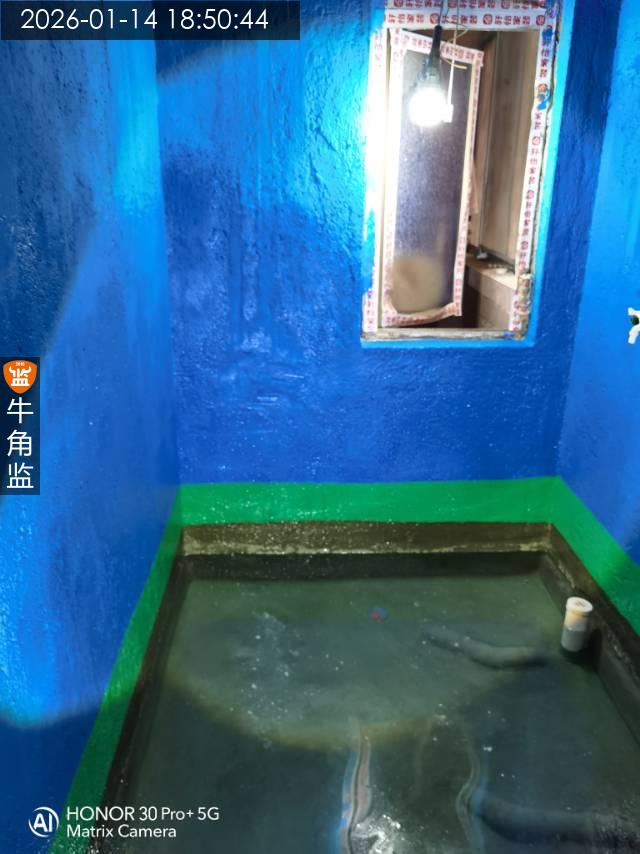

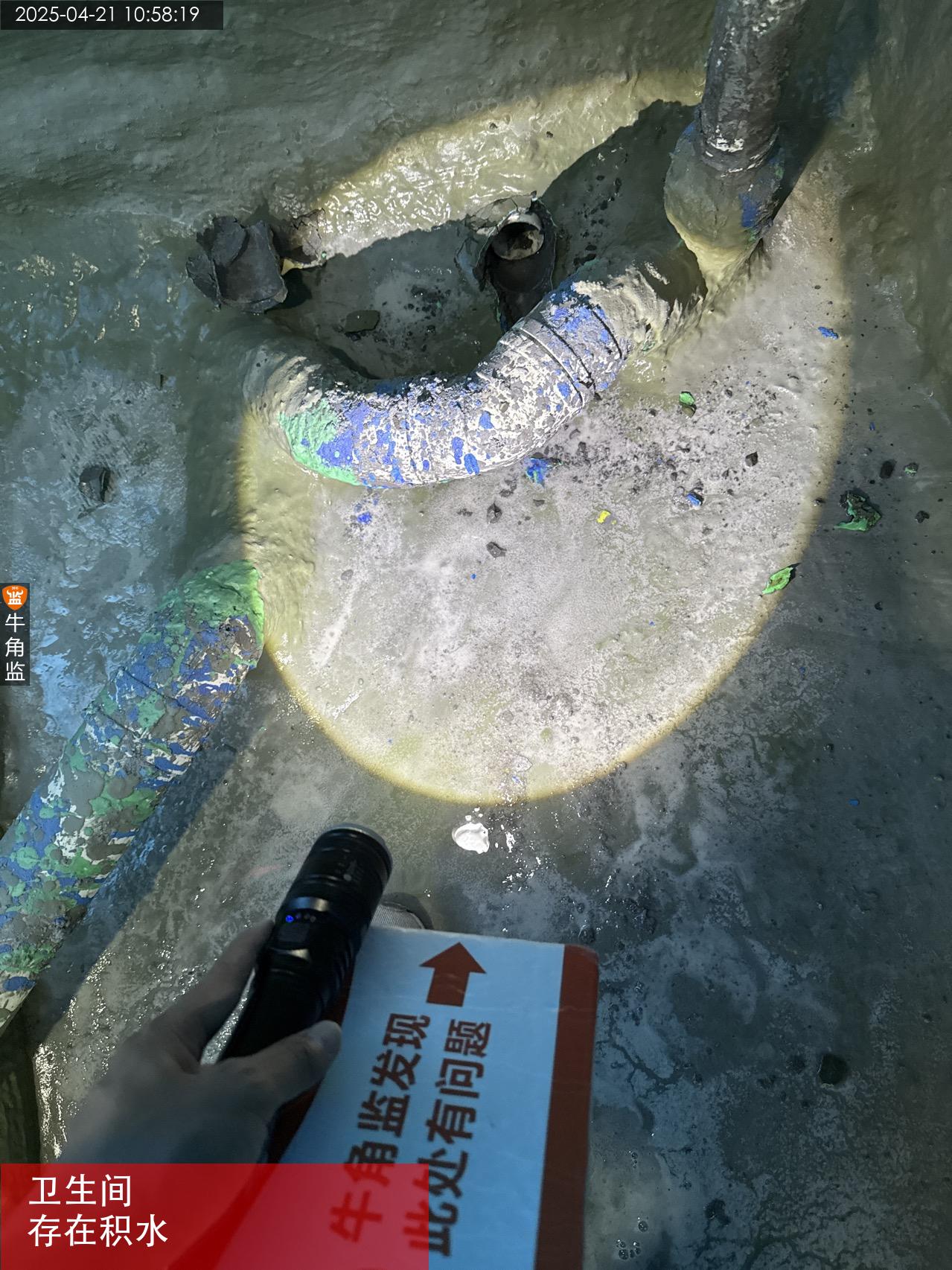

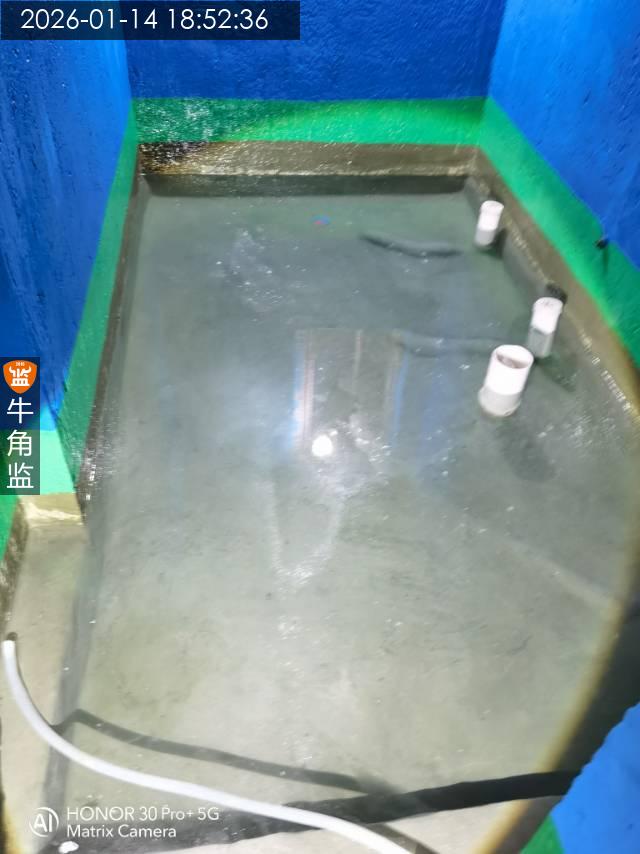

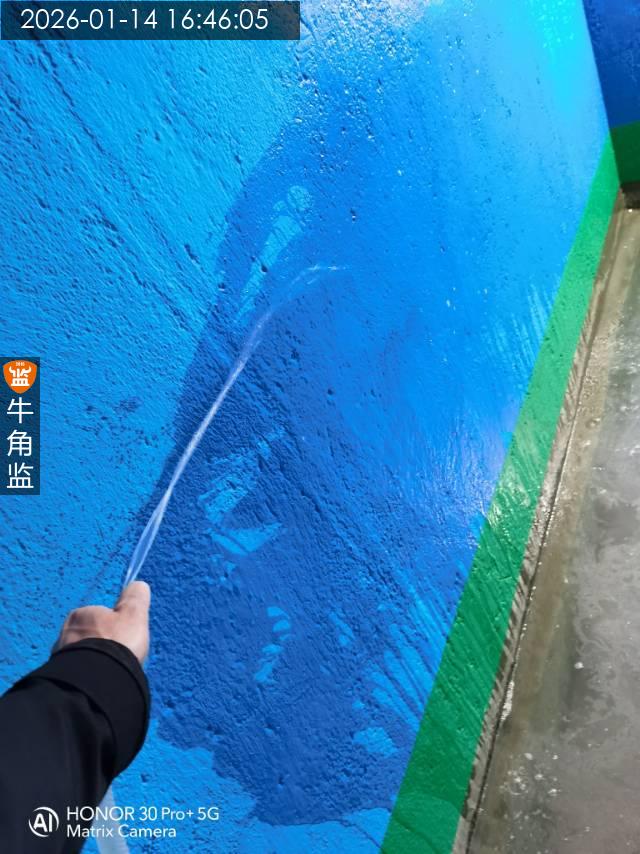

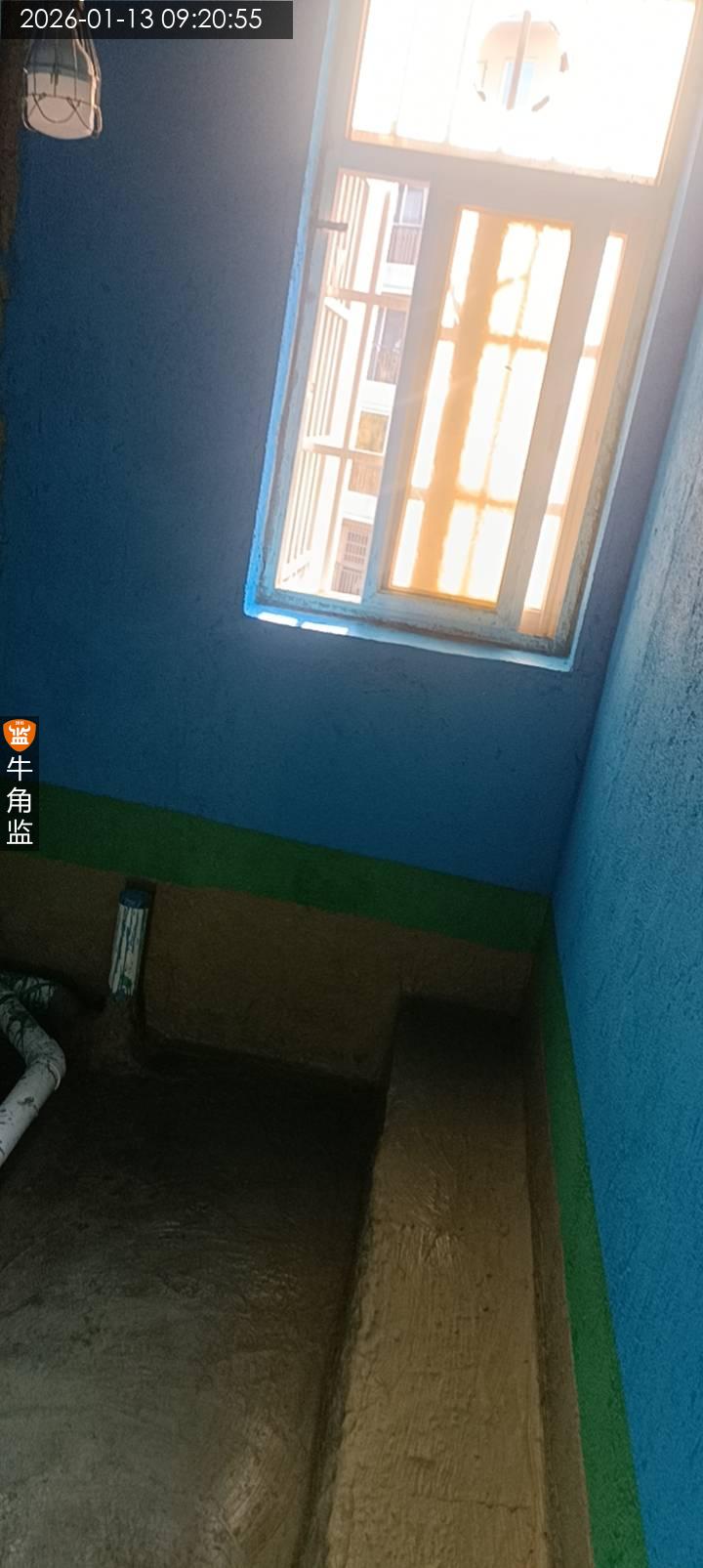

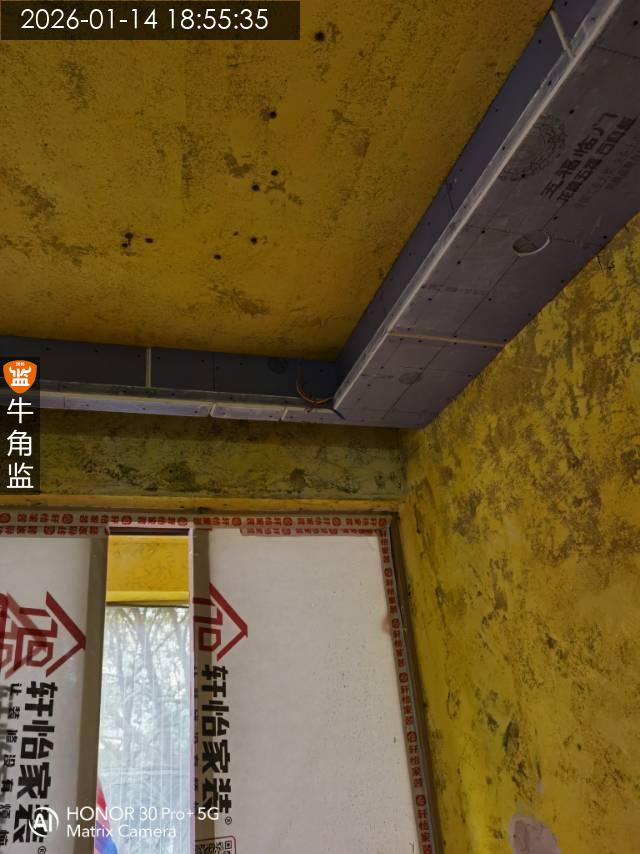

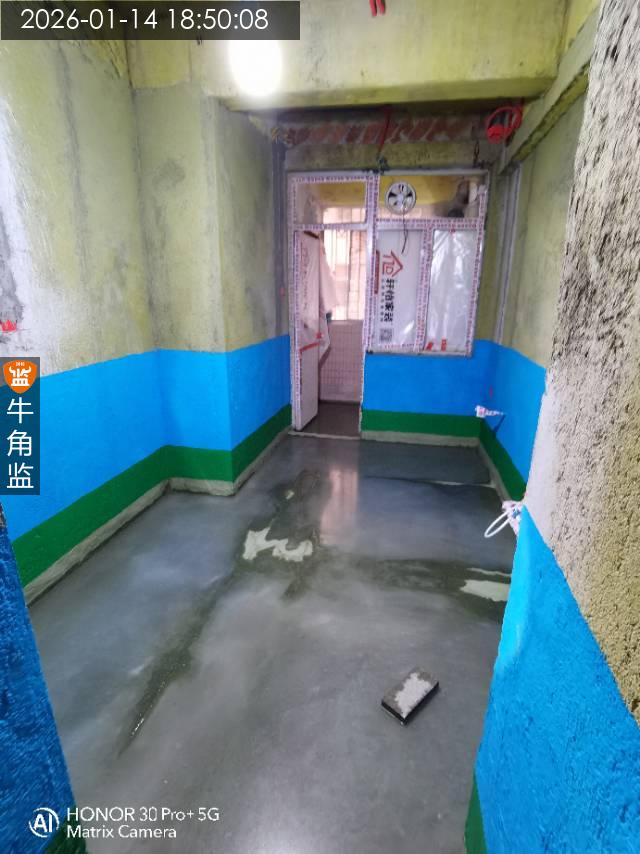

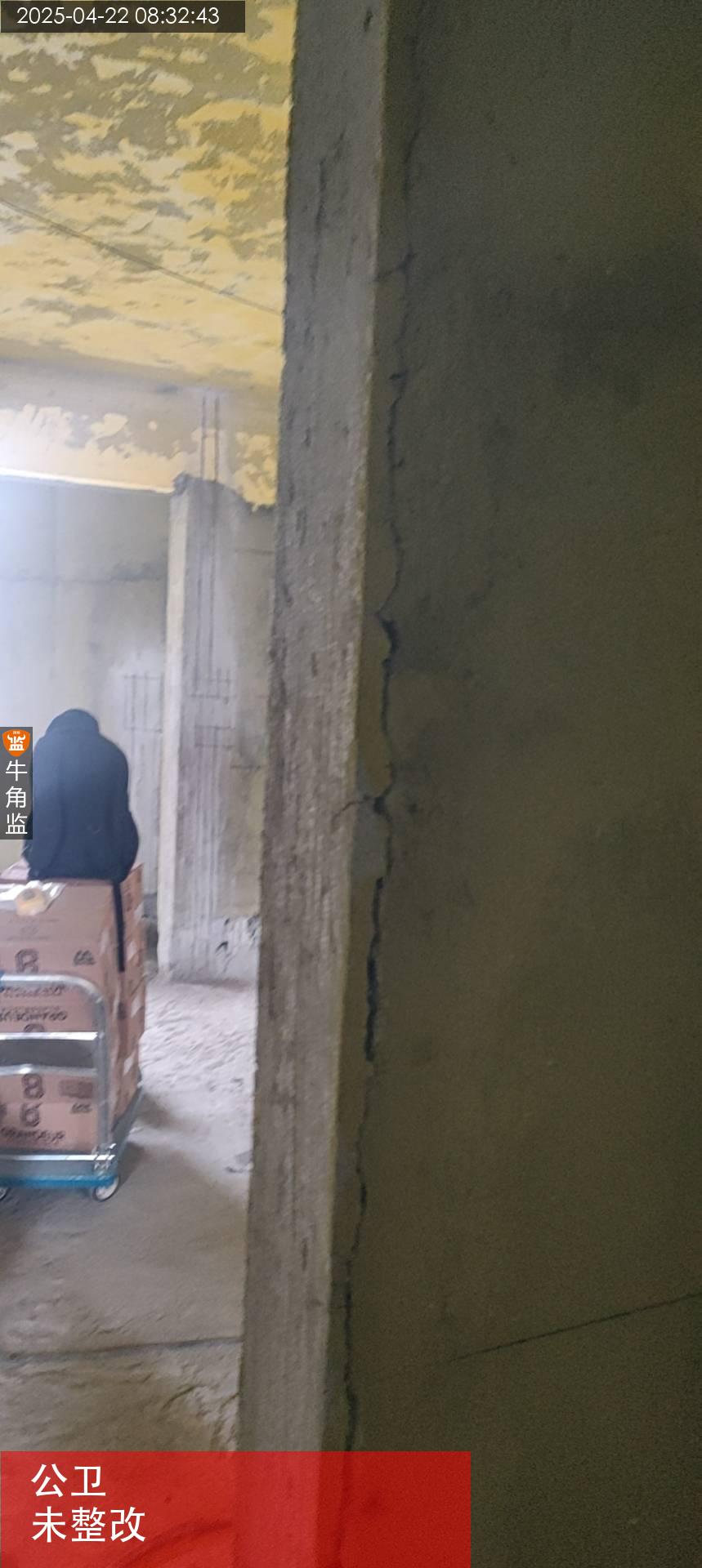

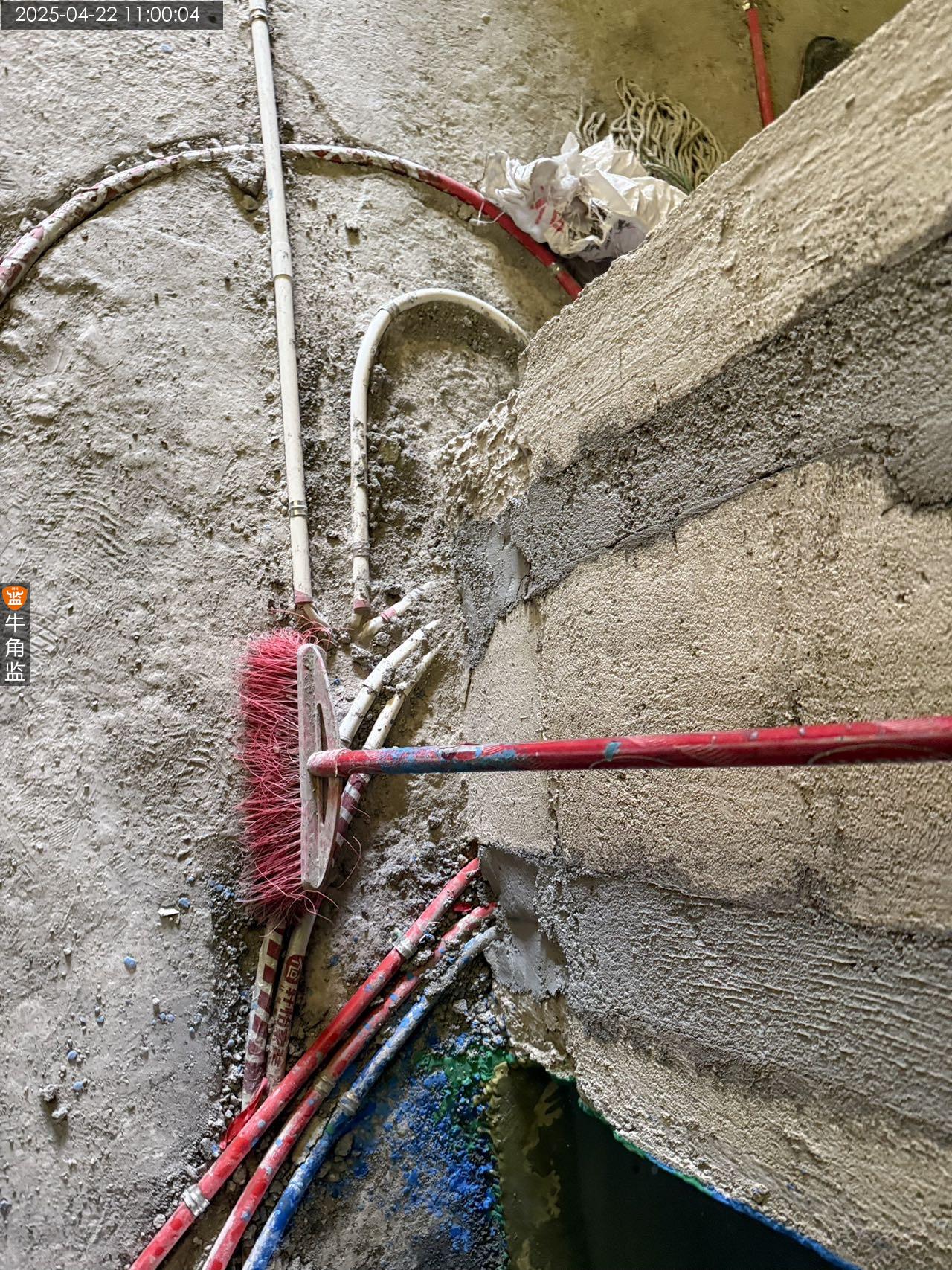

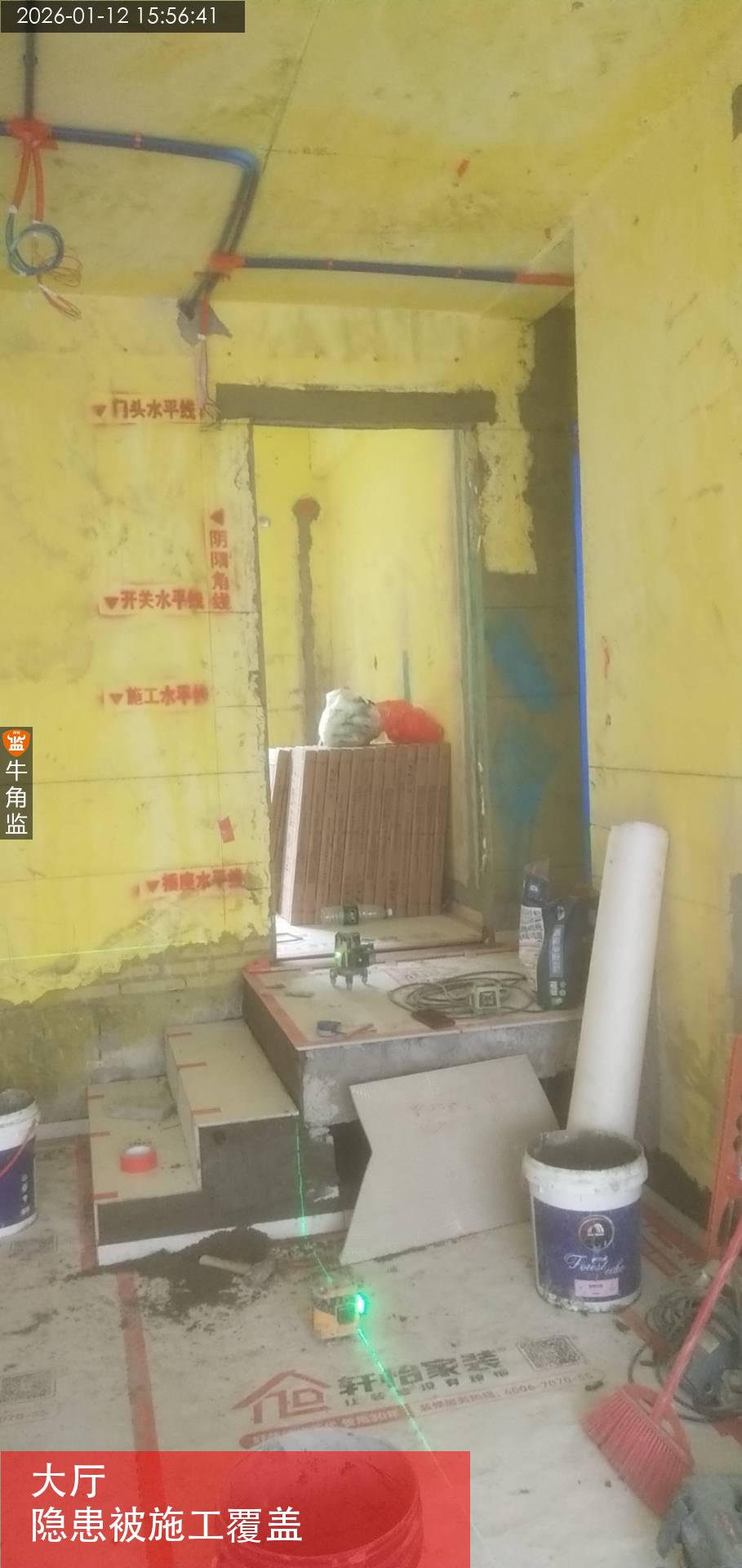

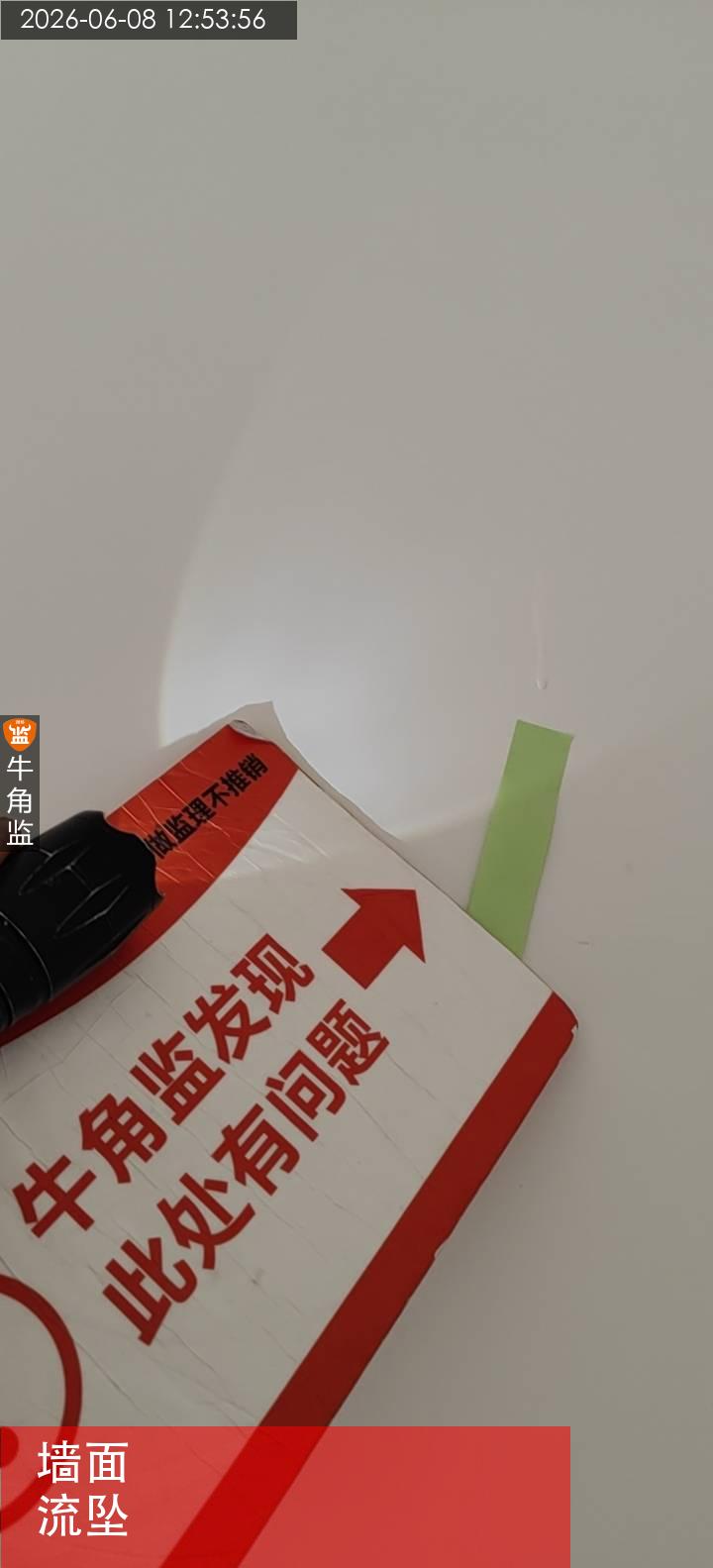

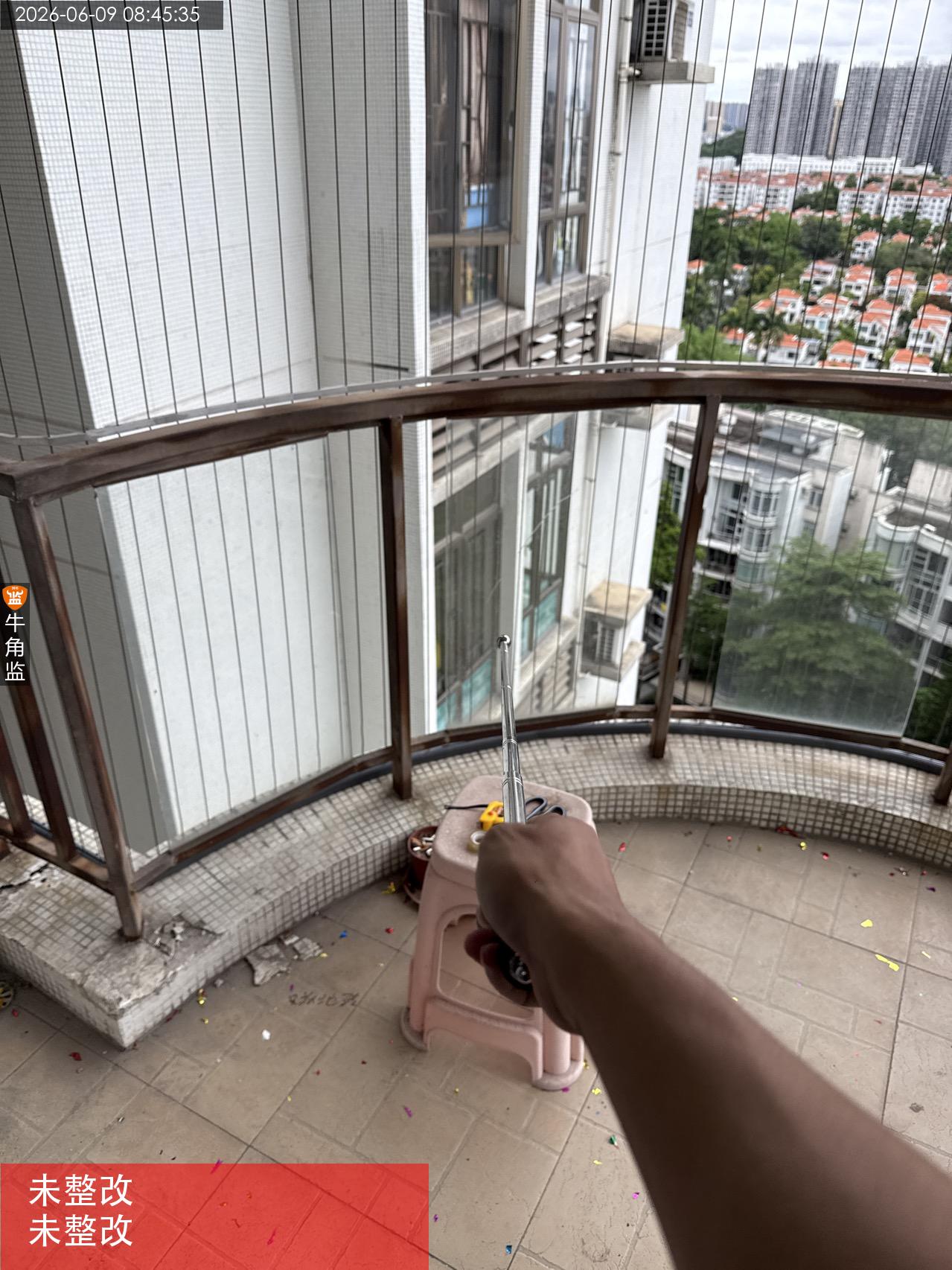

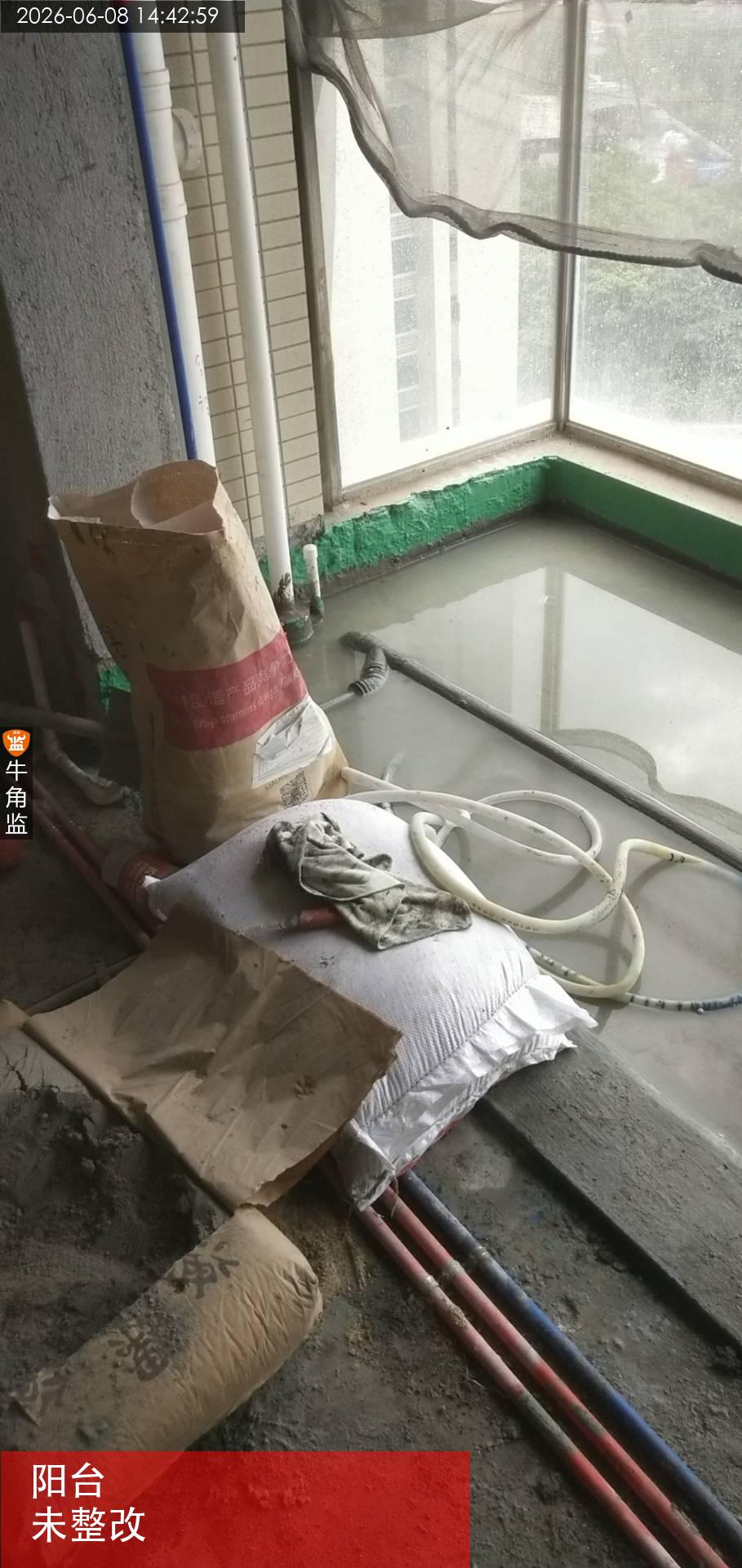

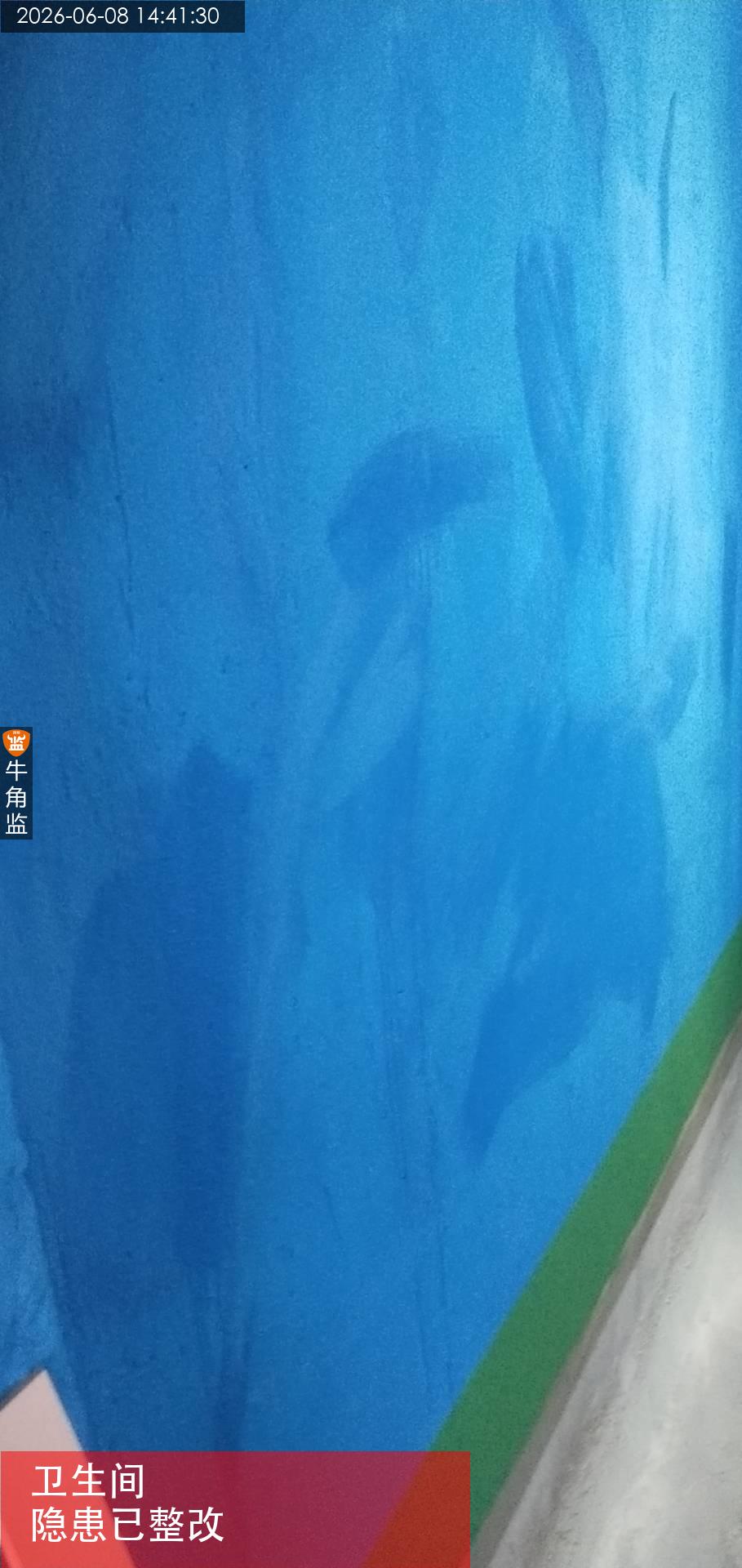

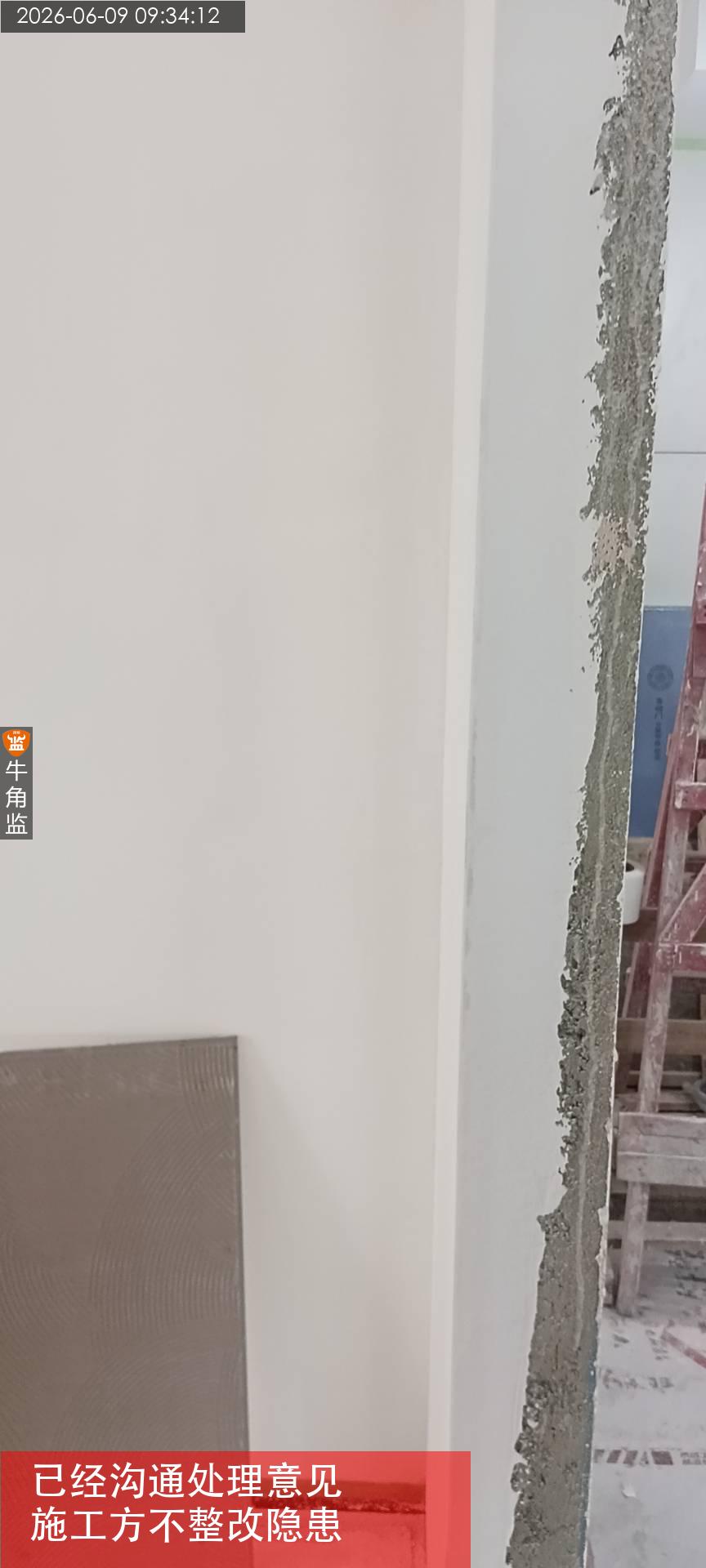

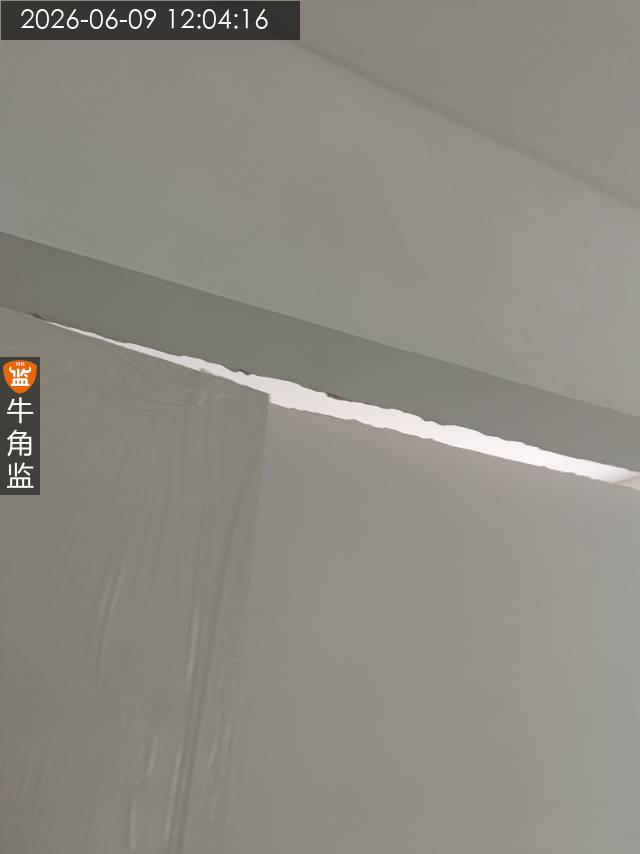

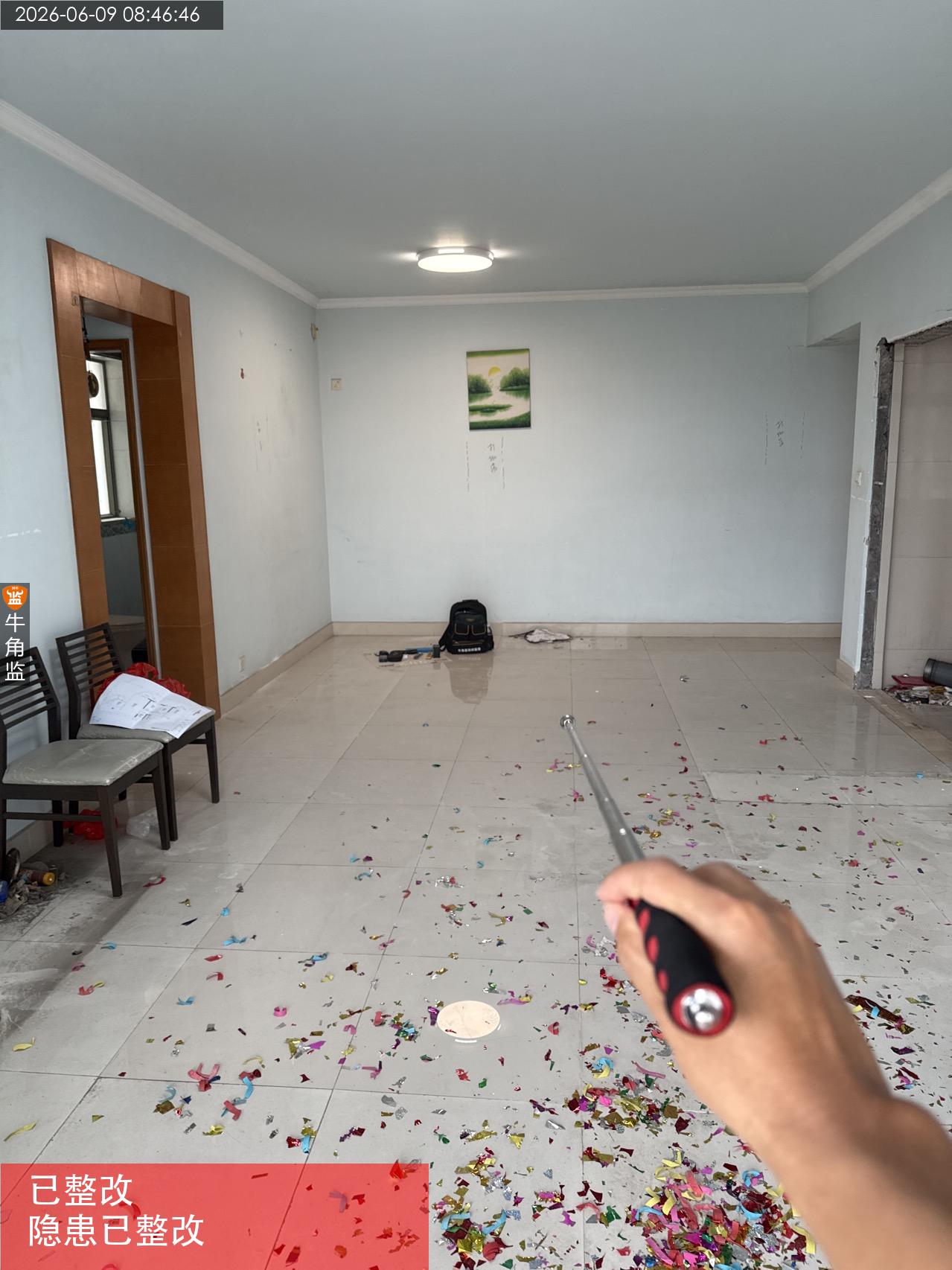

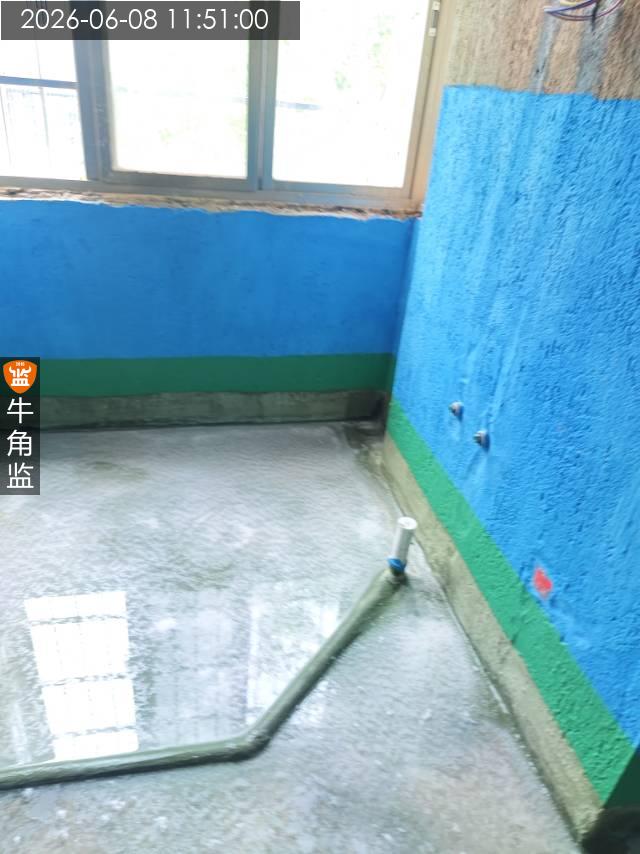

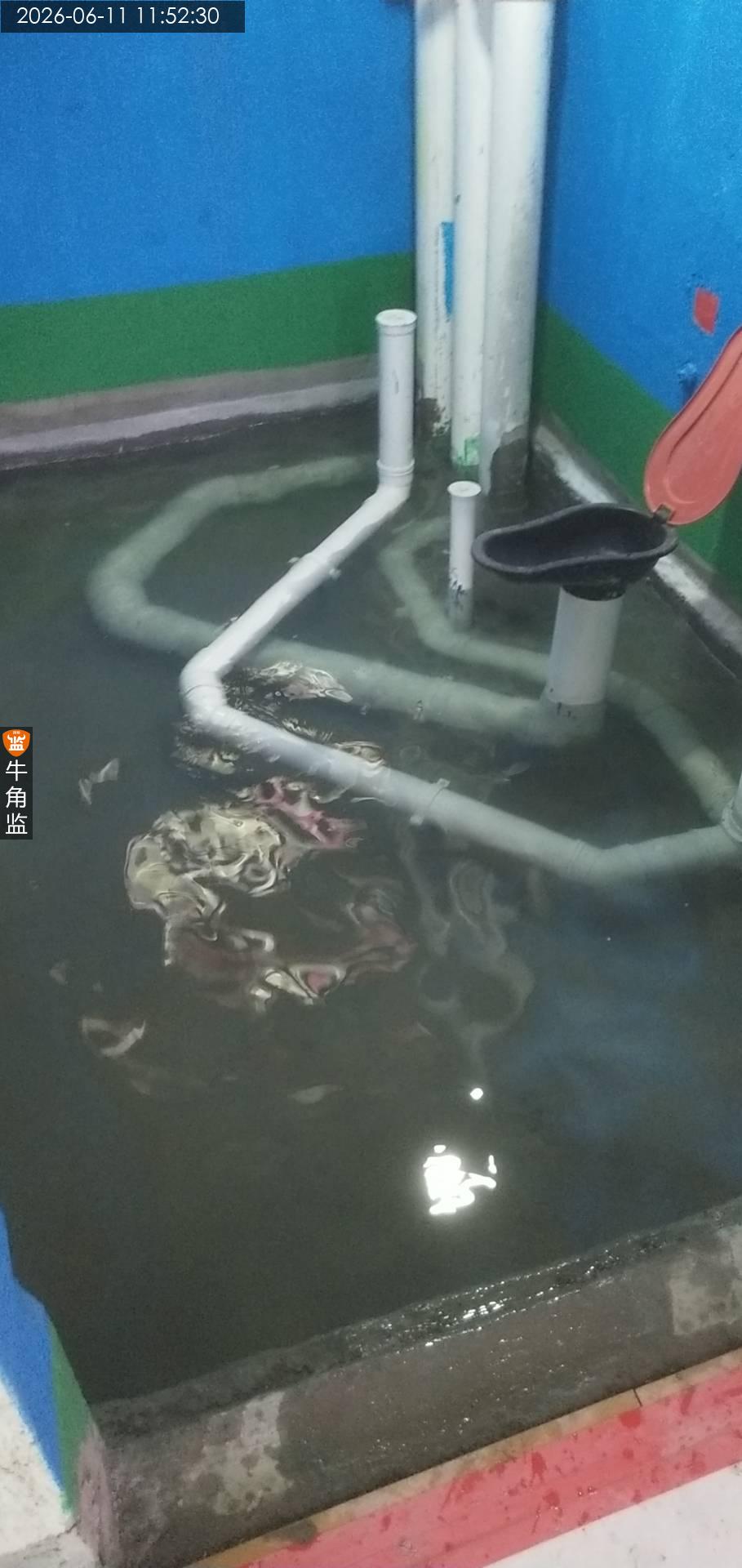

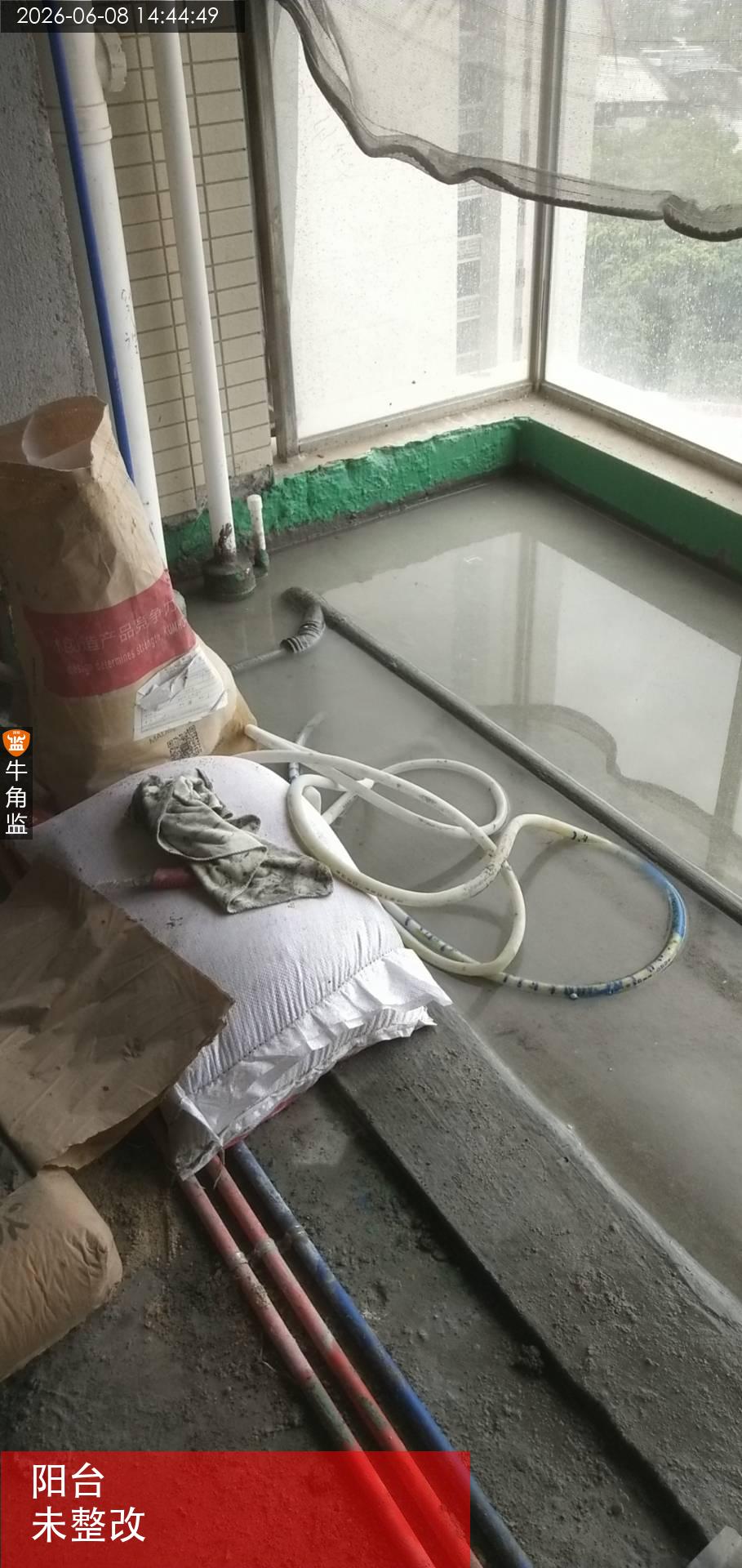

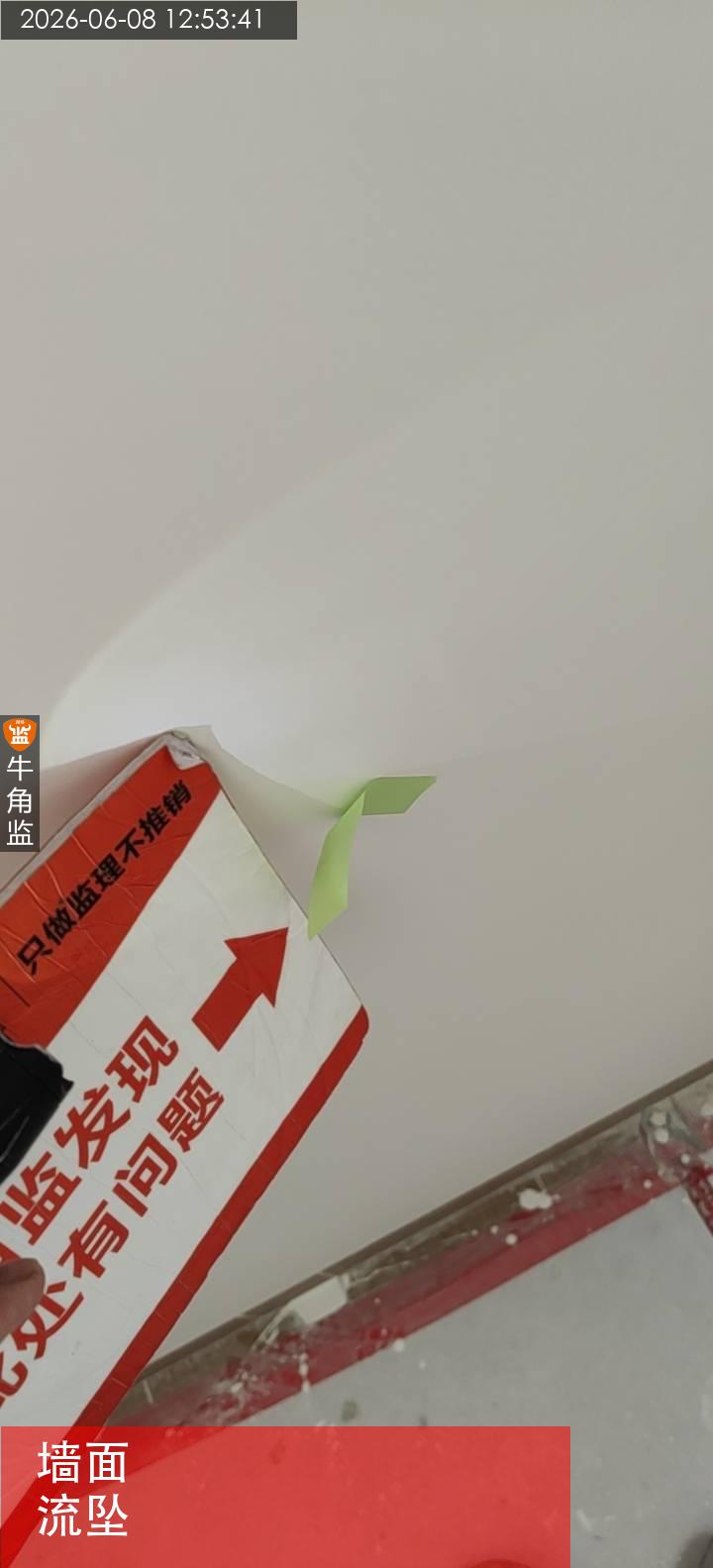

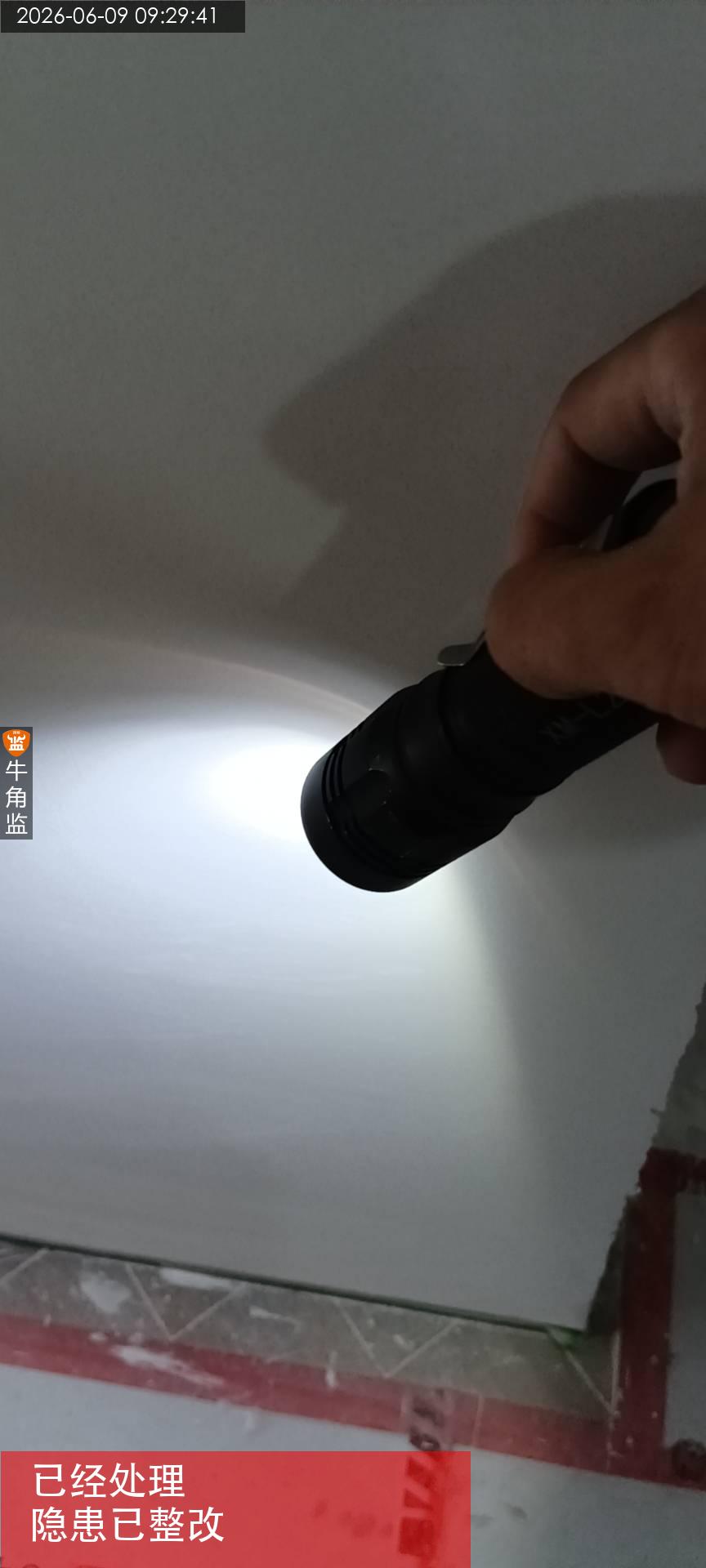

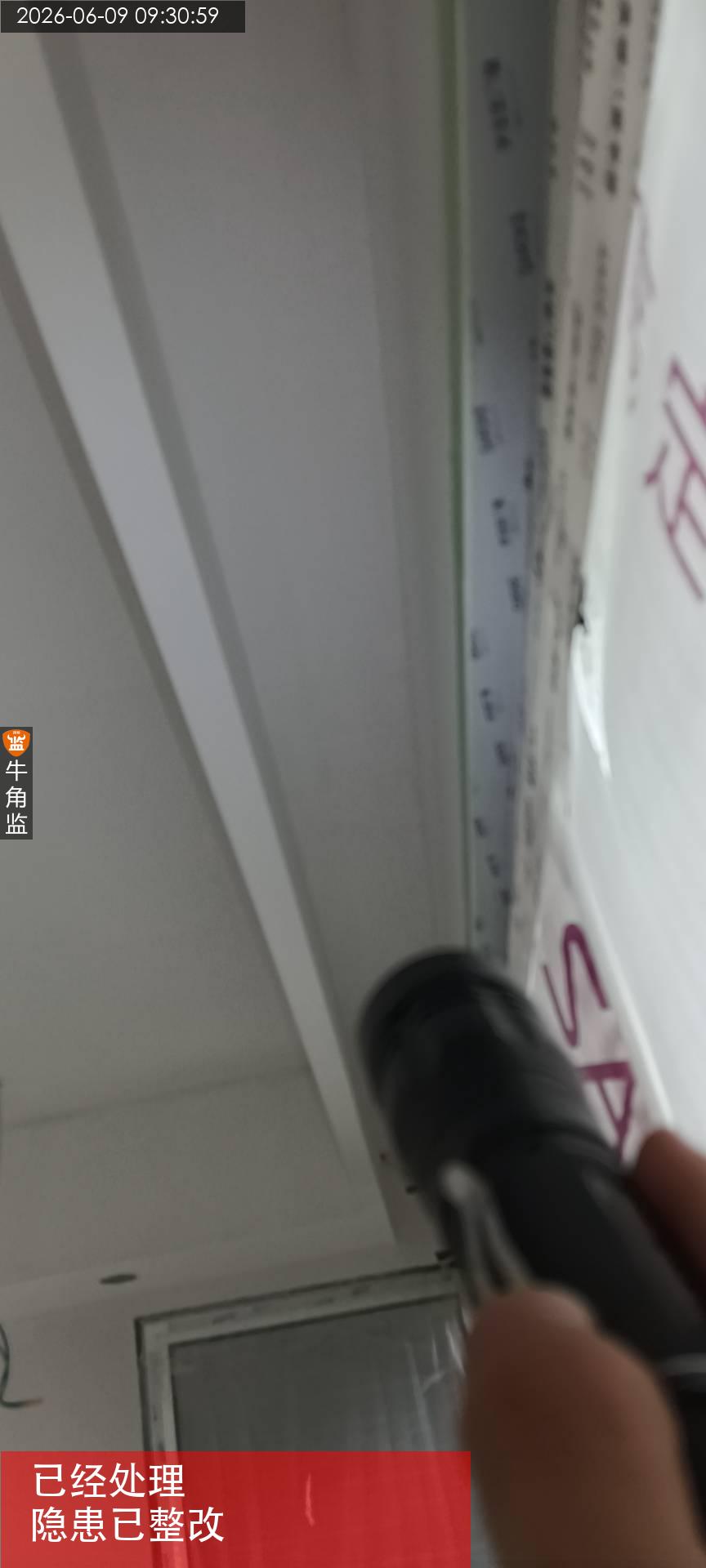

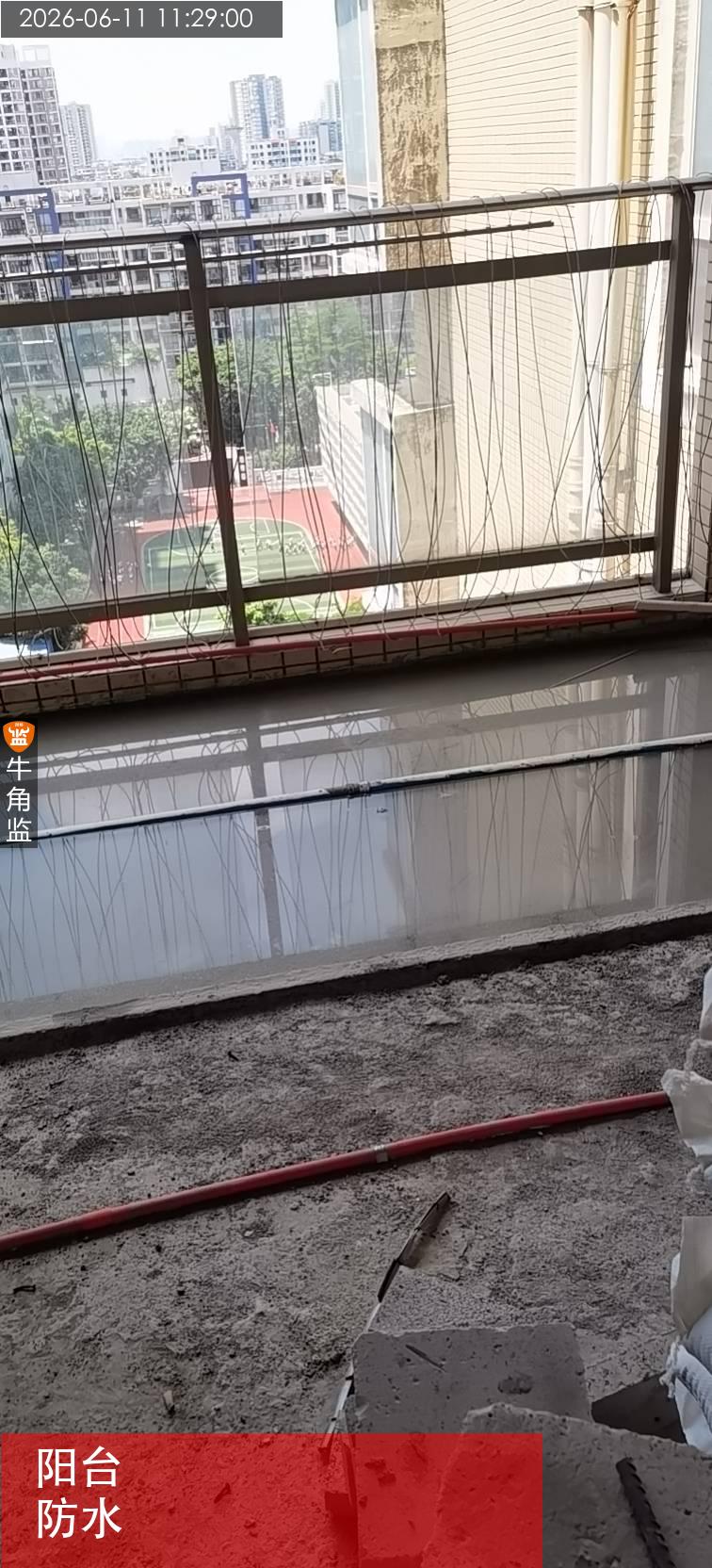

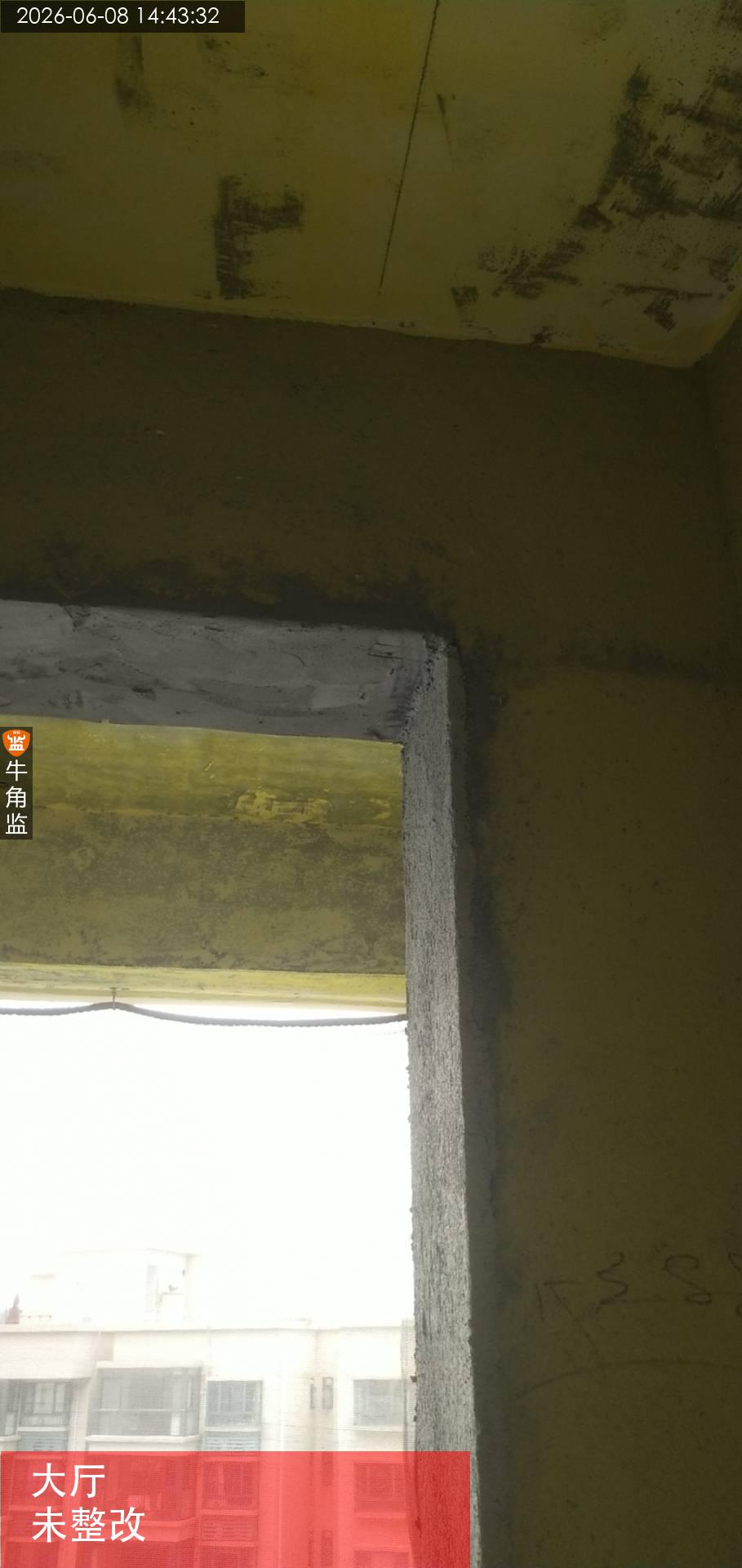

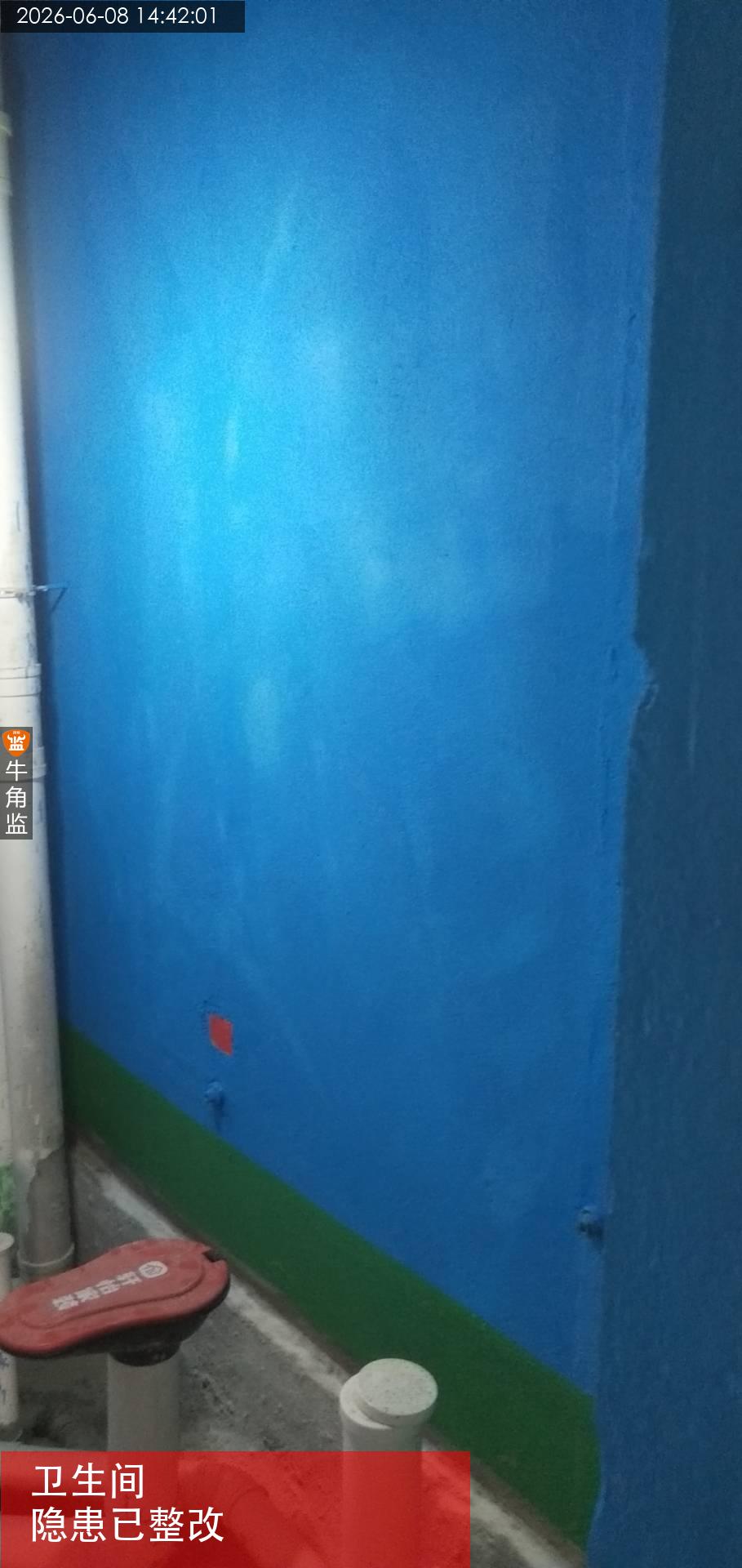

4.往期隐患跟进情况。1.阳台漏水至楼下。正在闭水。

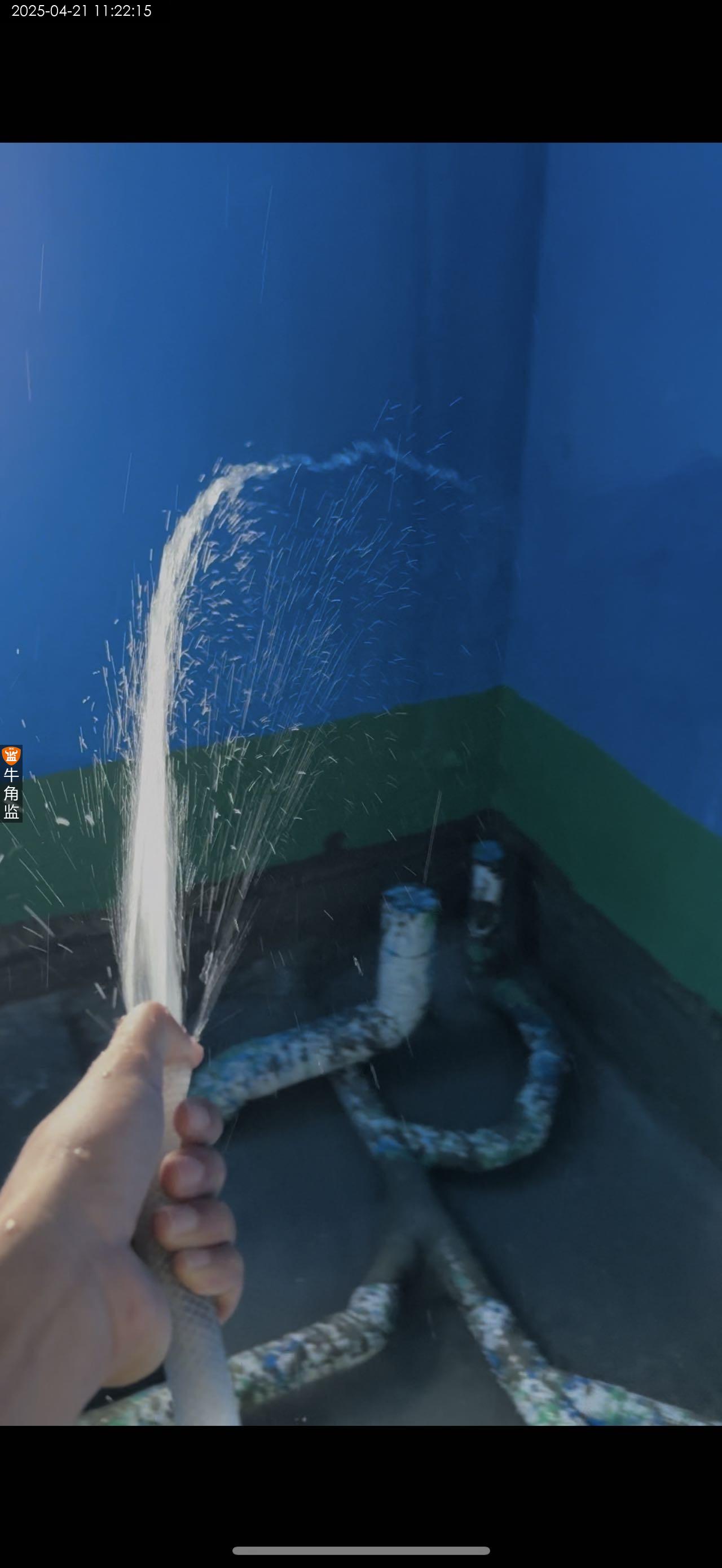

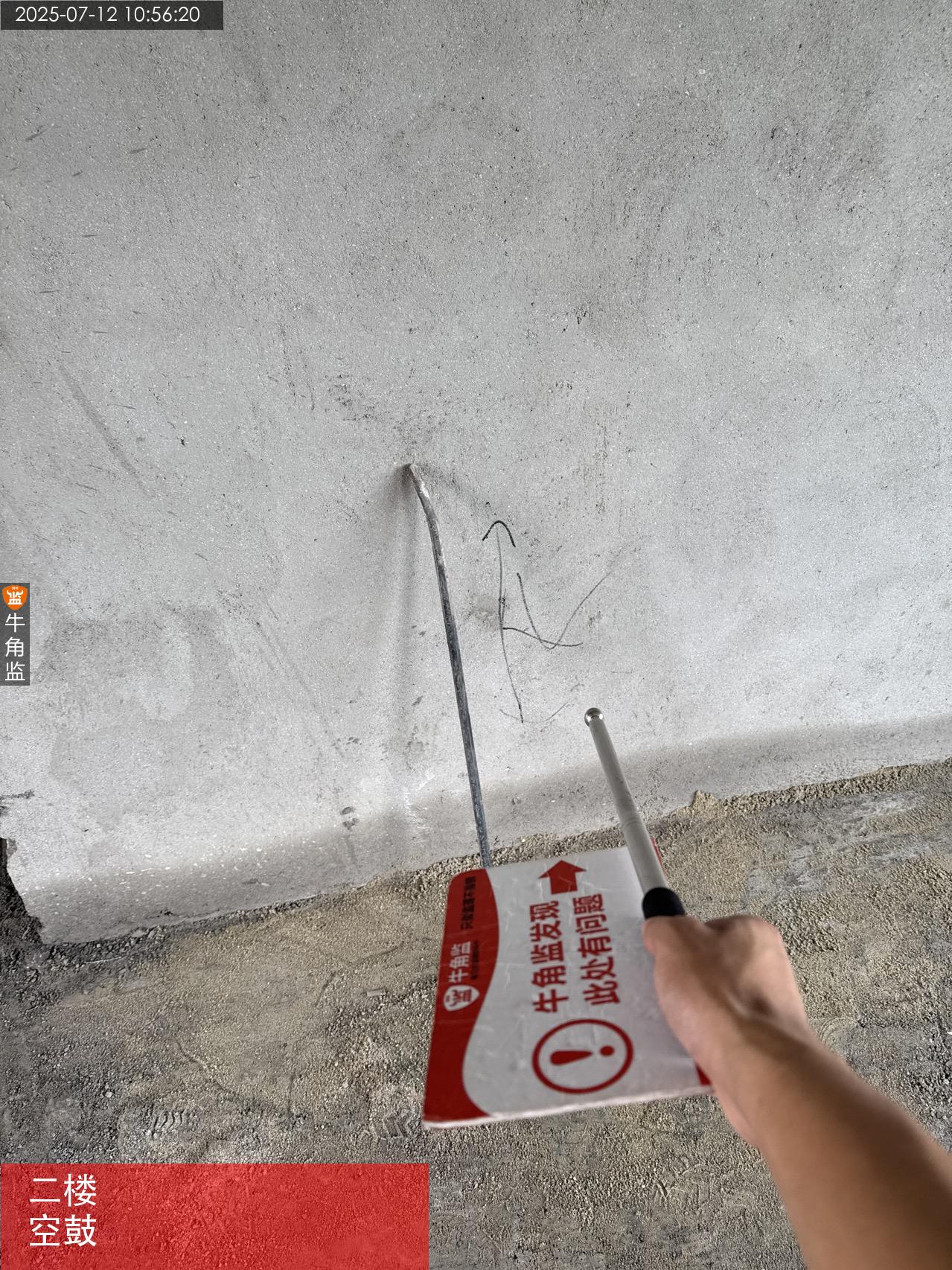

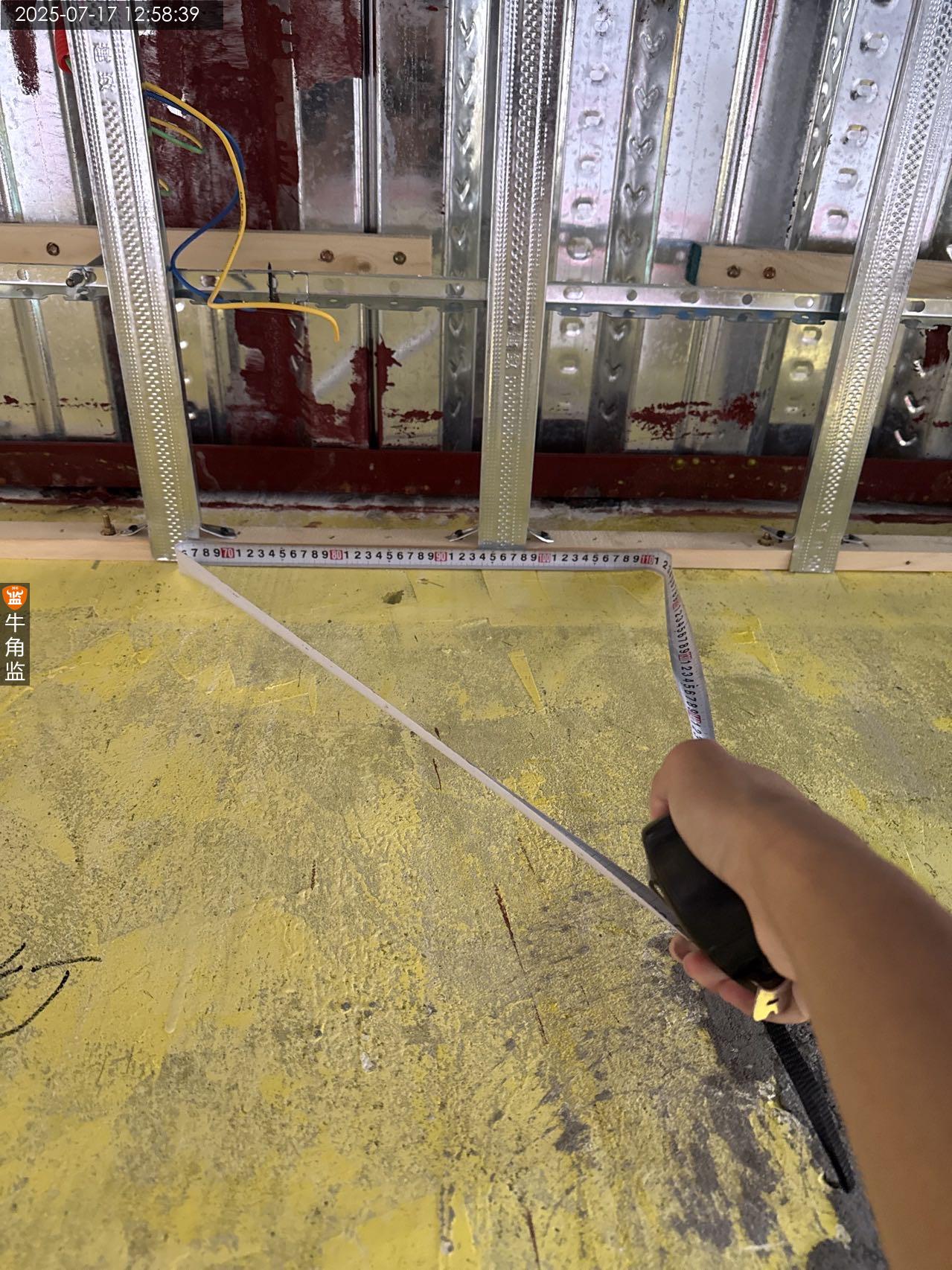

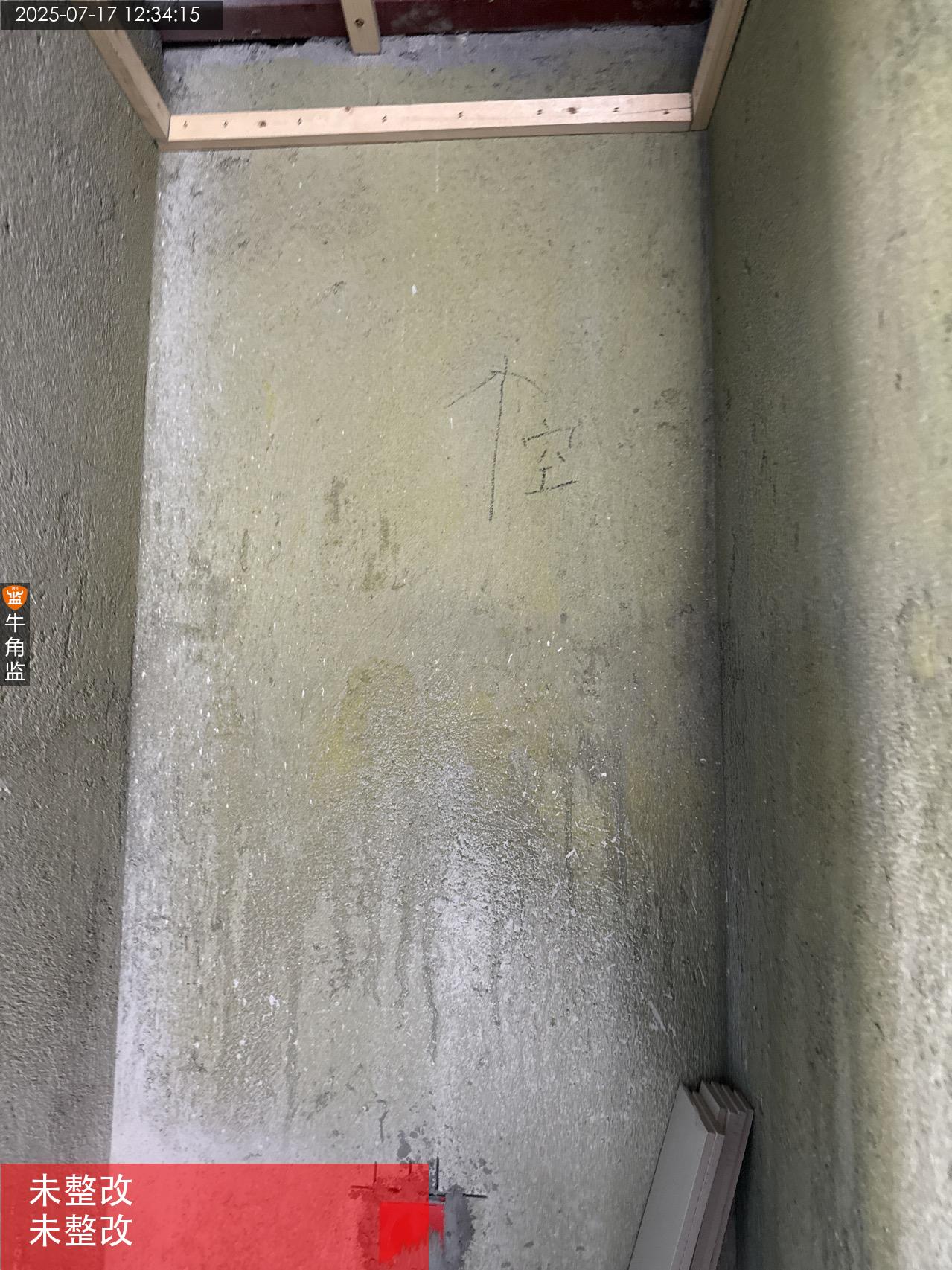

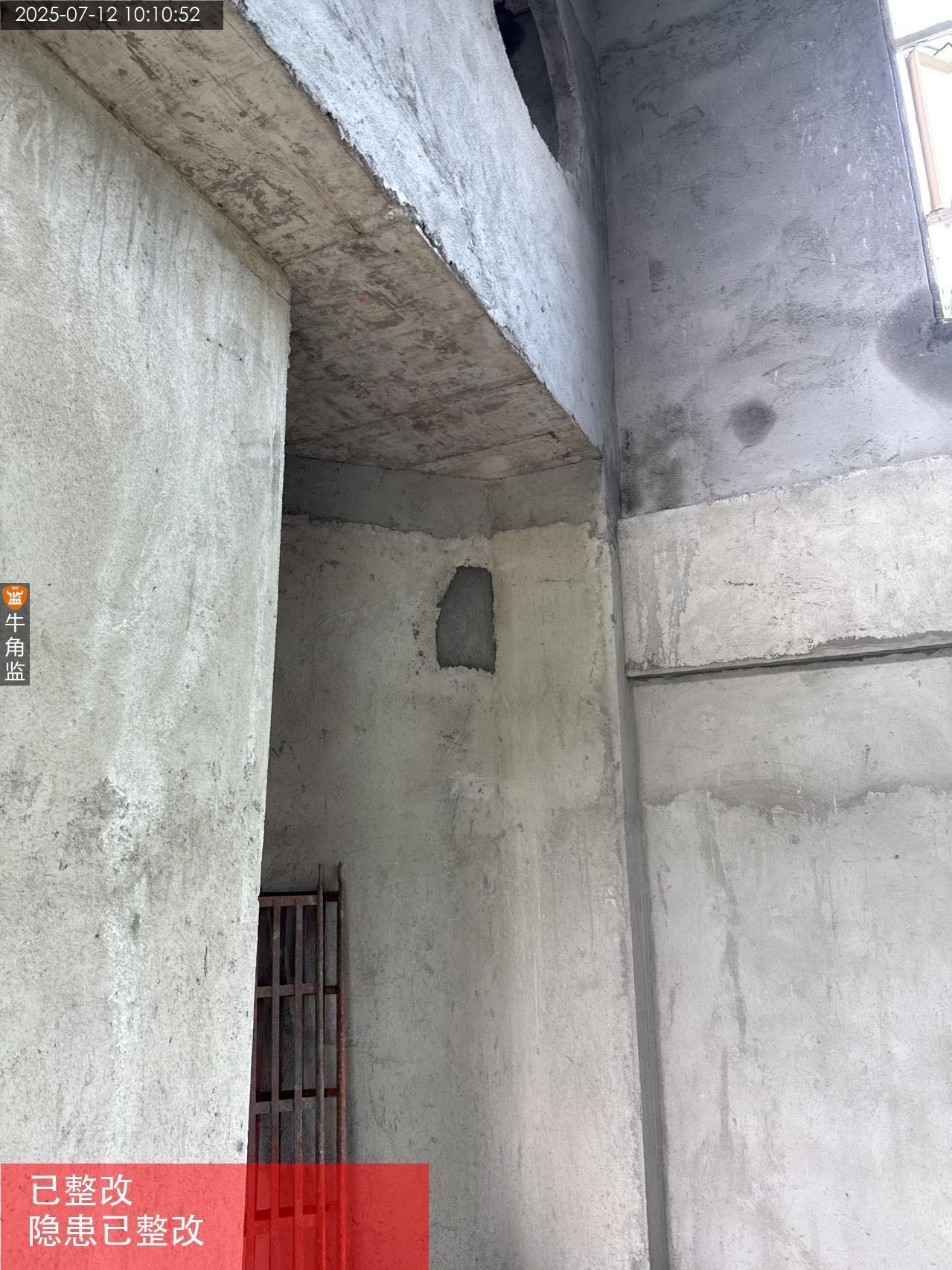

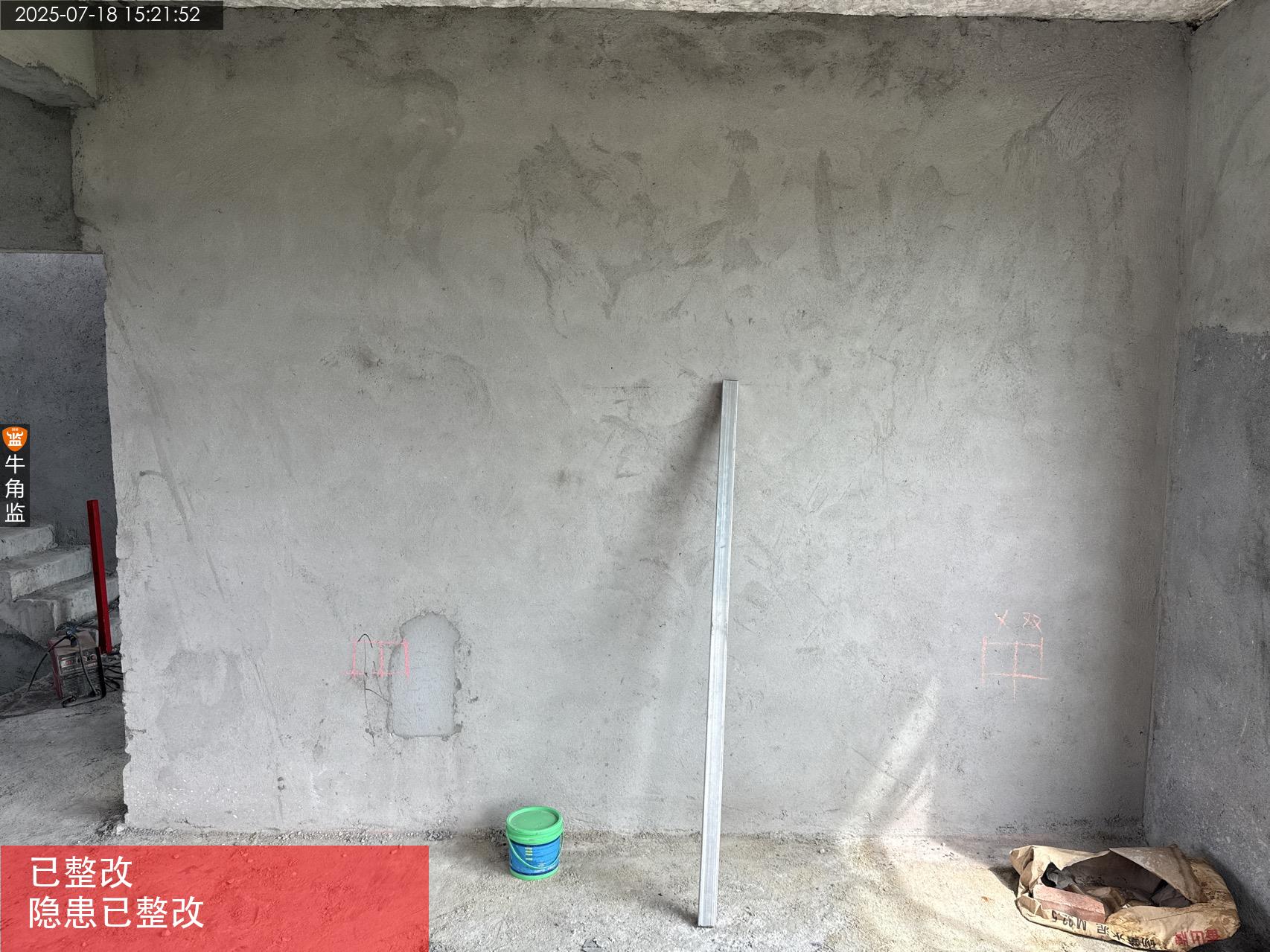

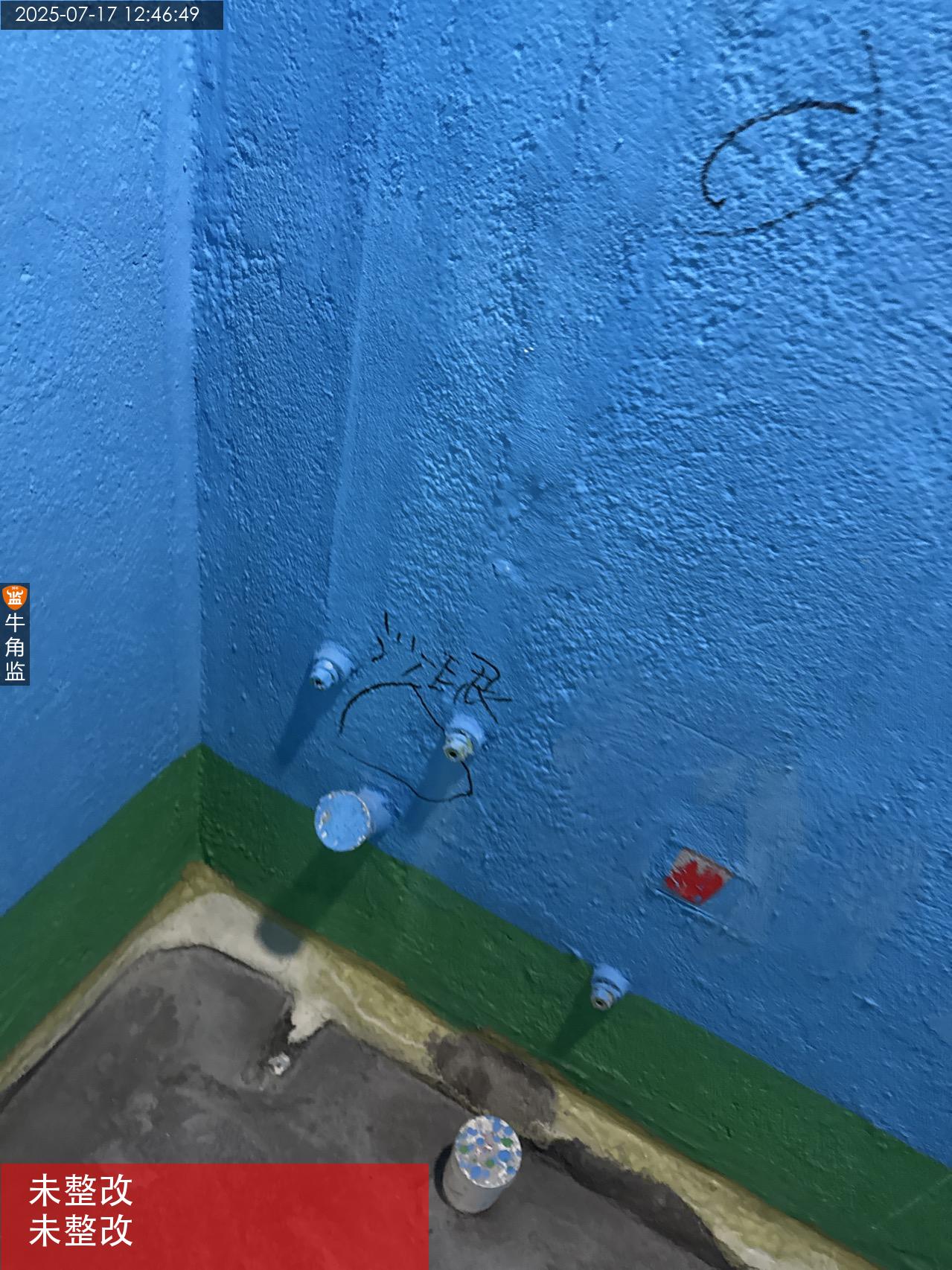

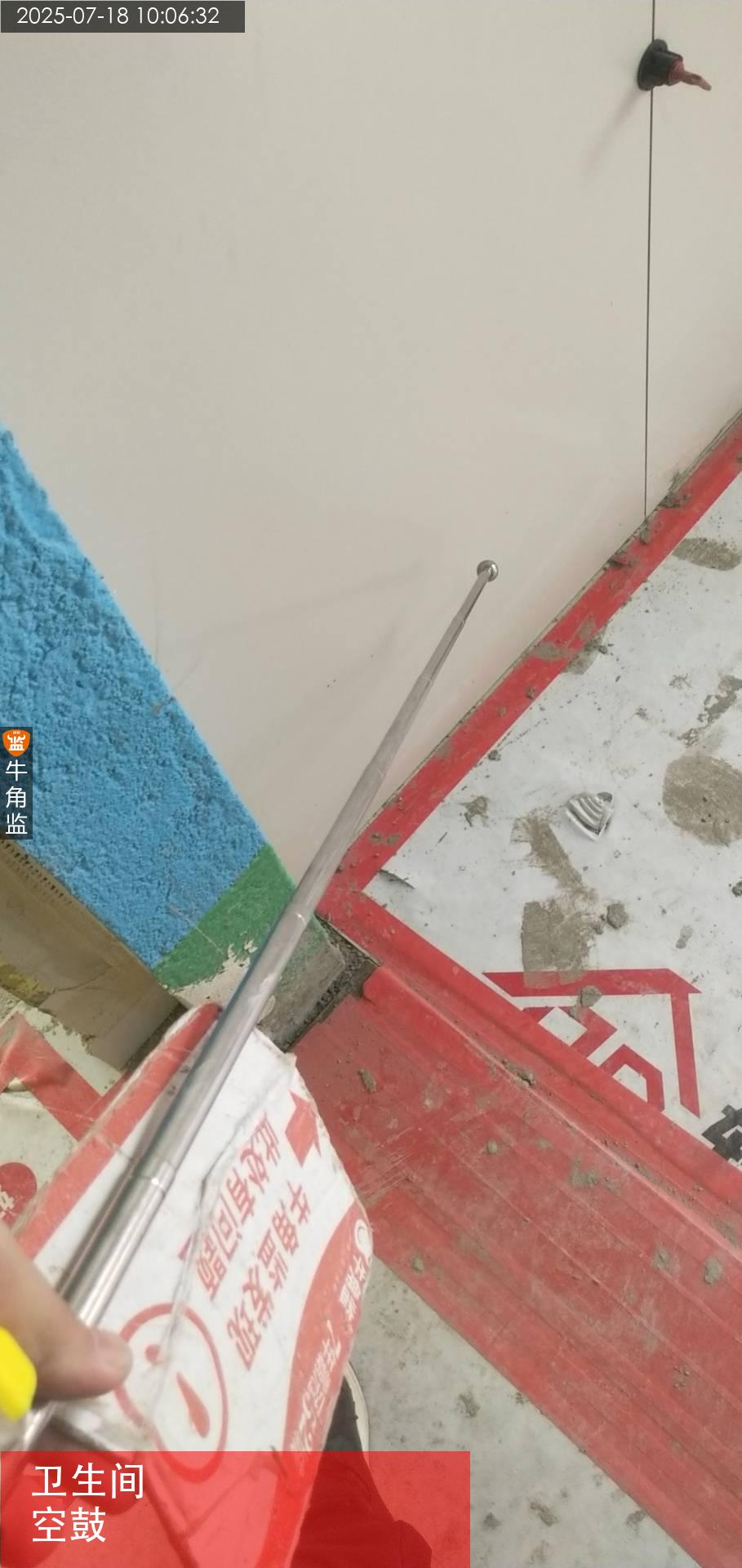

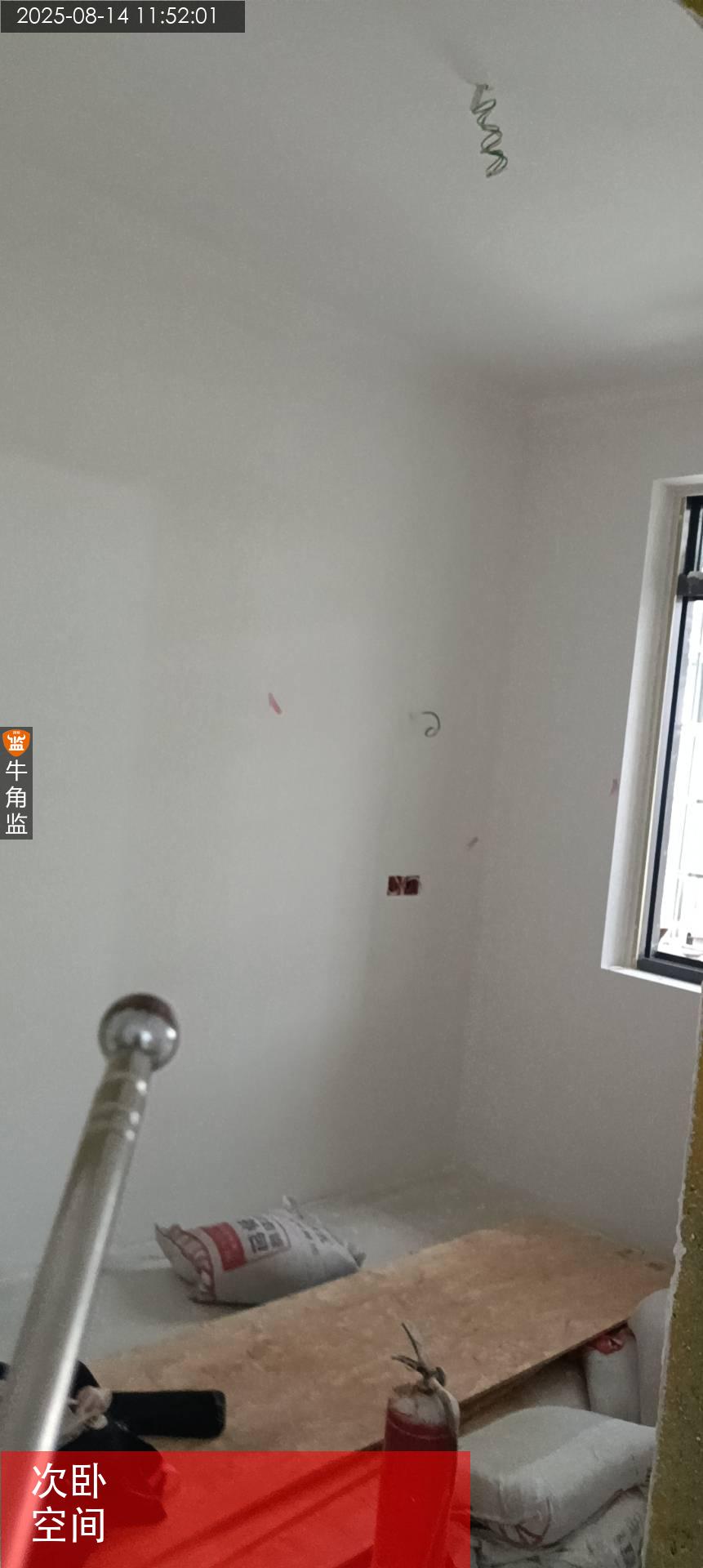

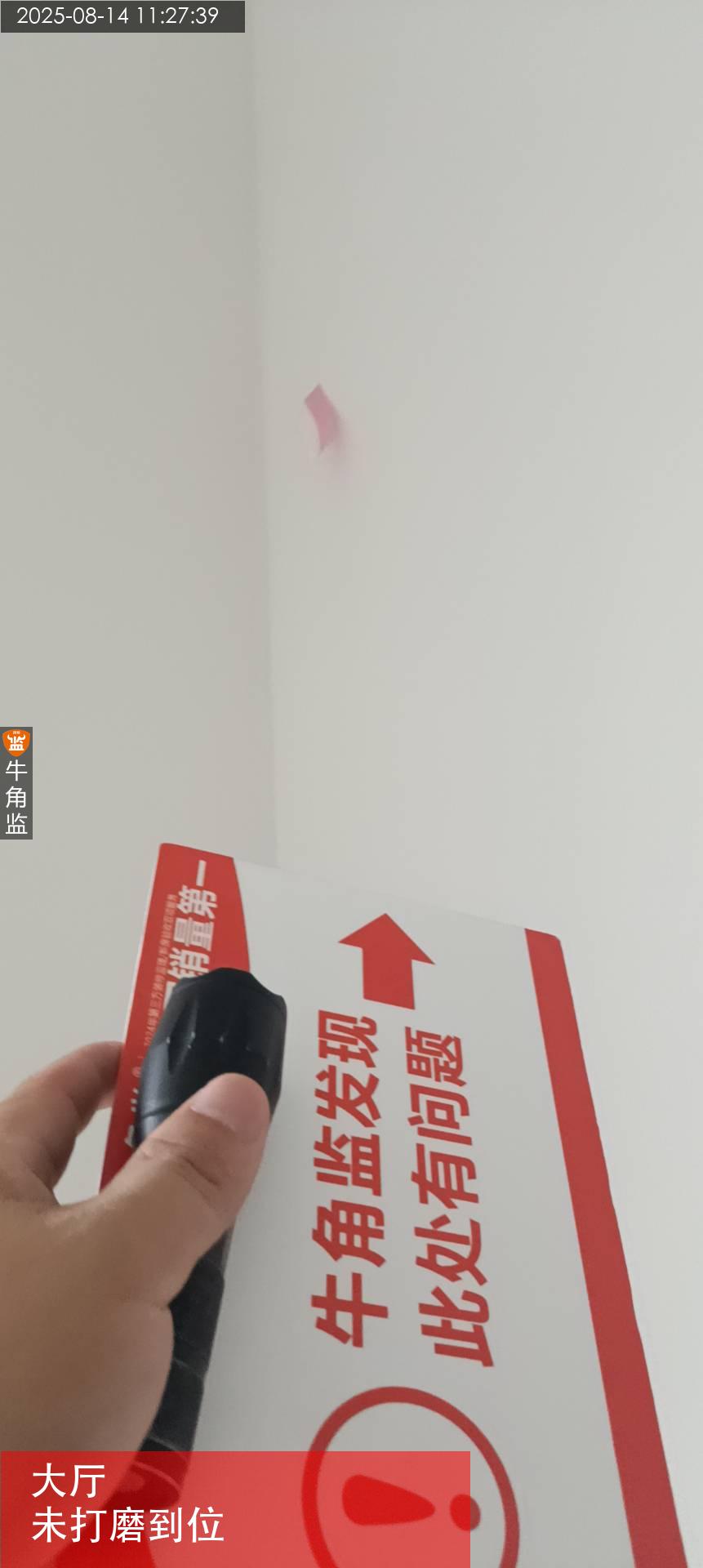

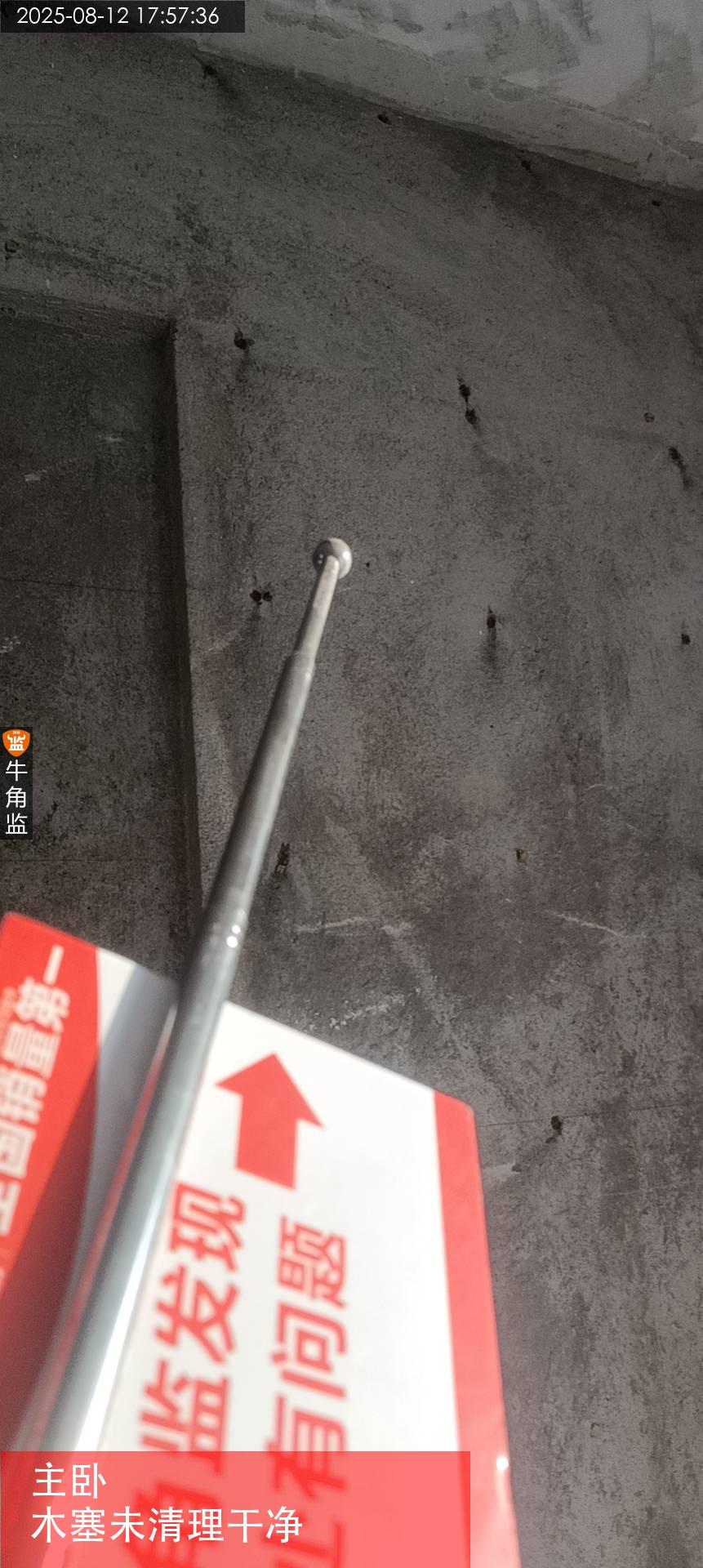

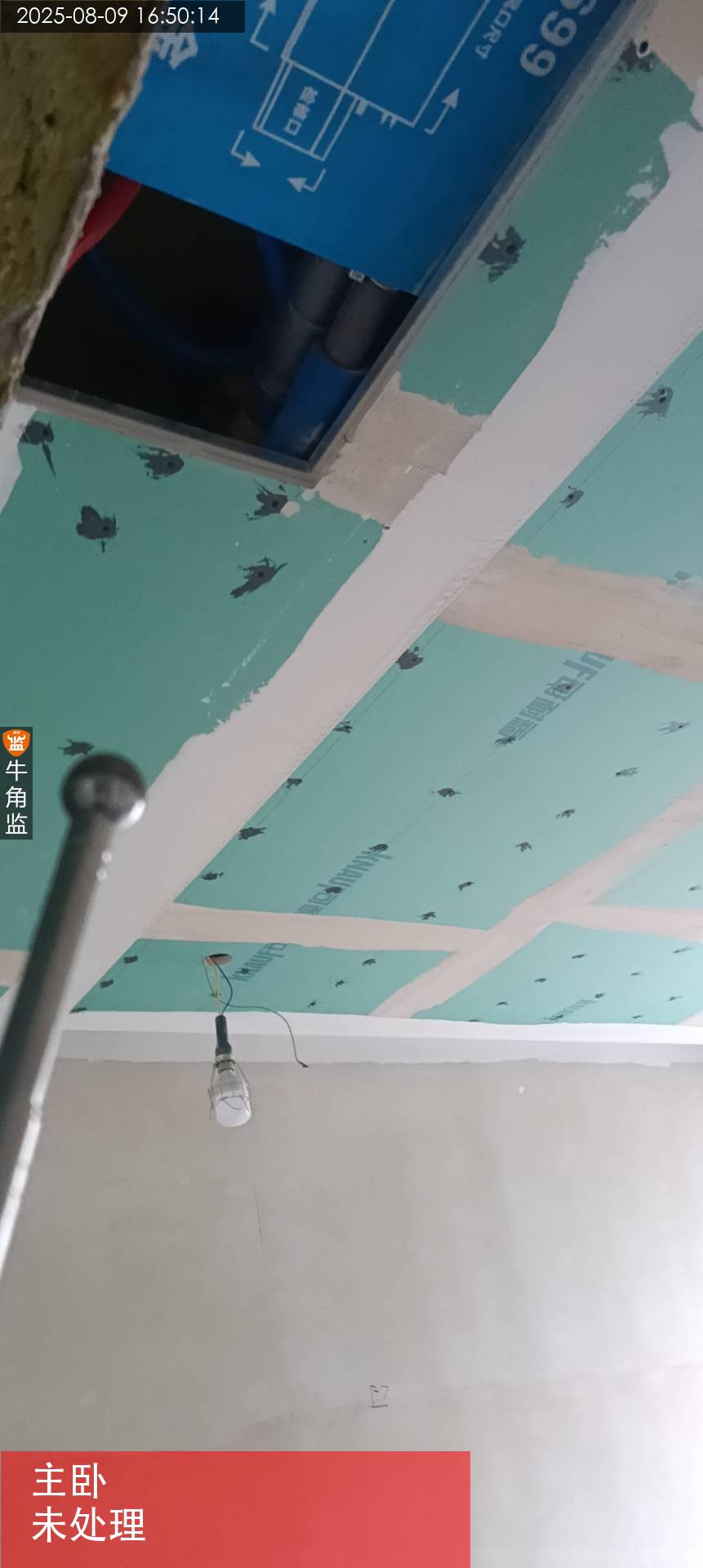

5.本次发现的问题:

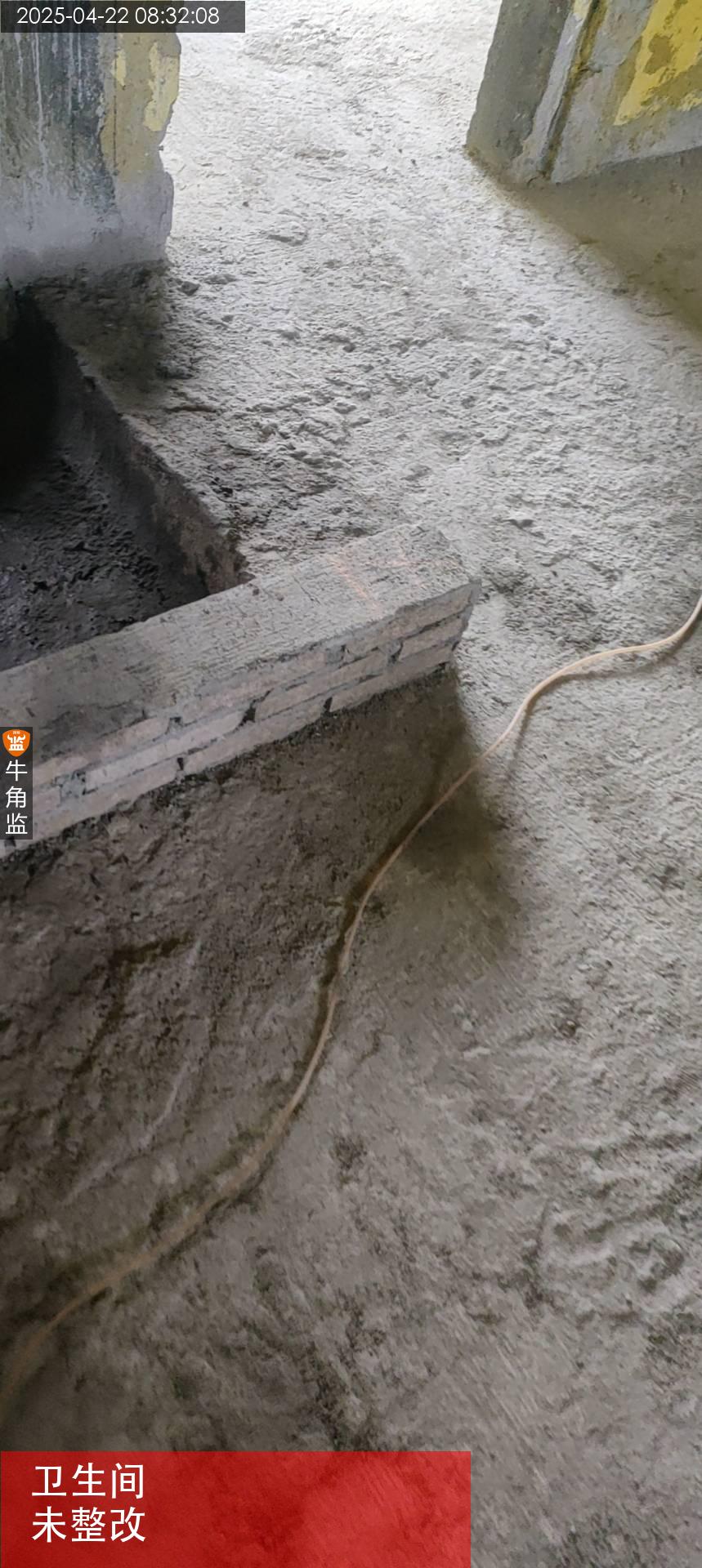

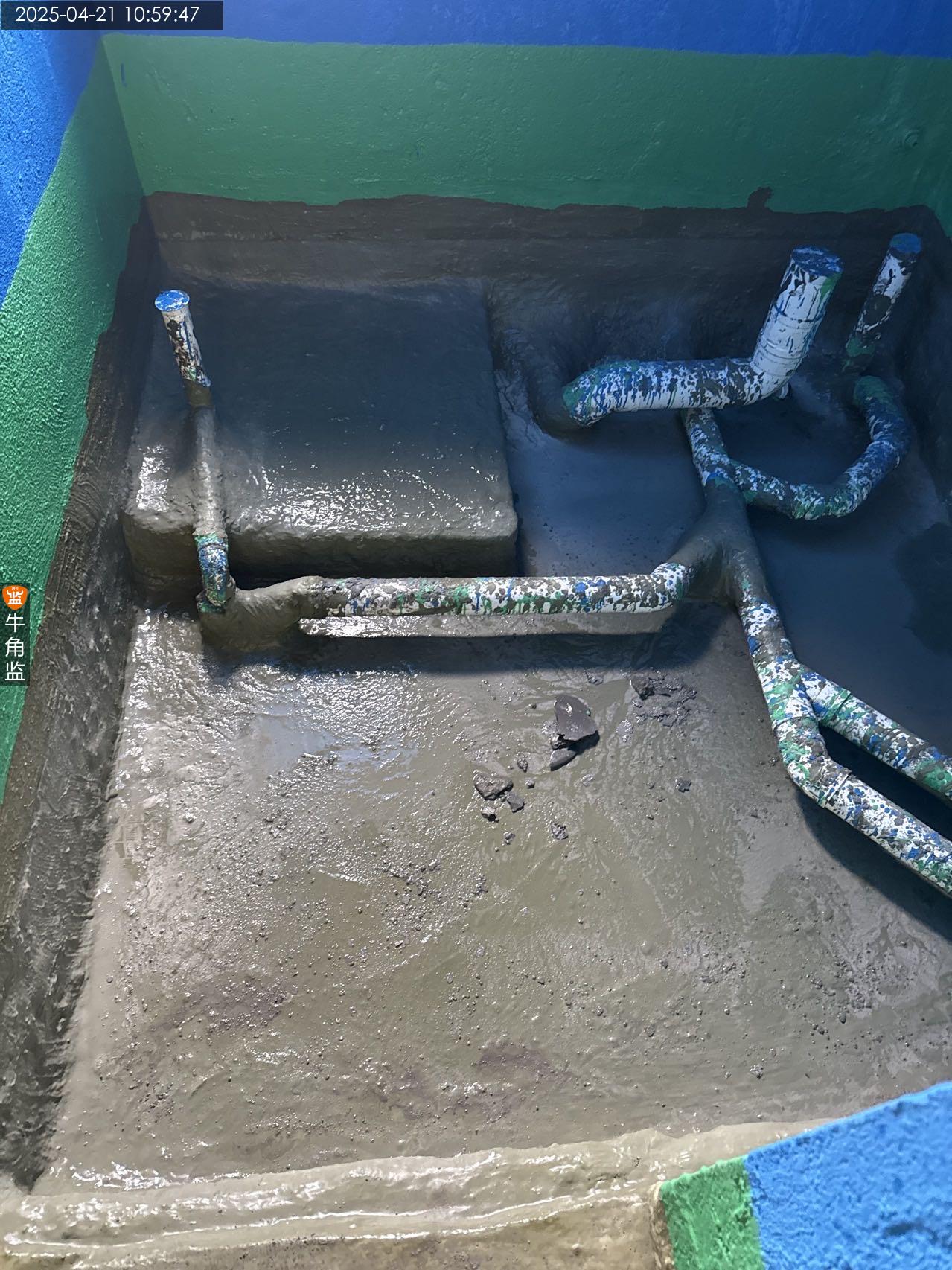

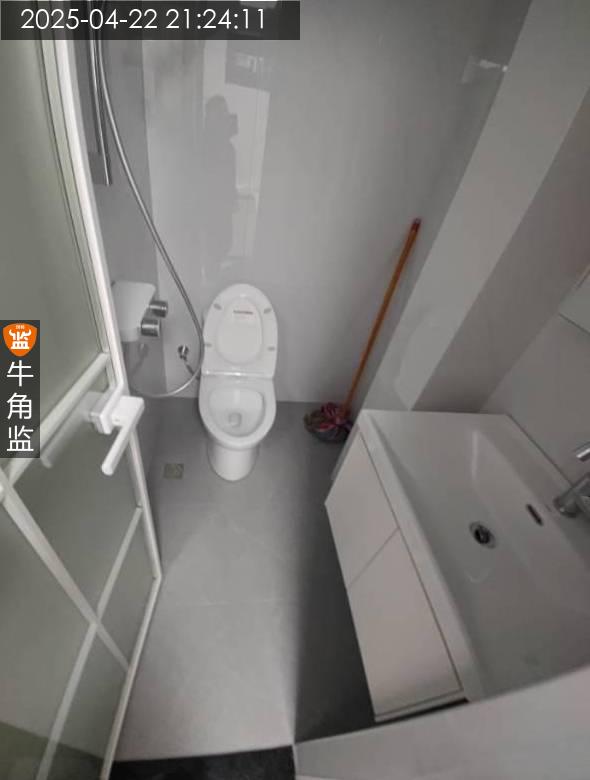

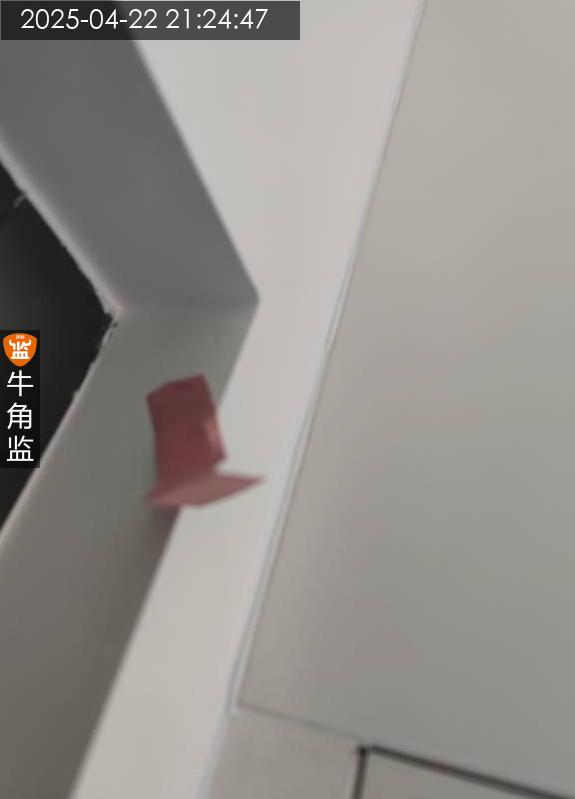

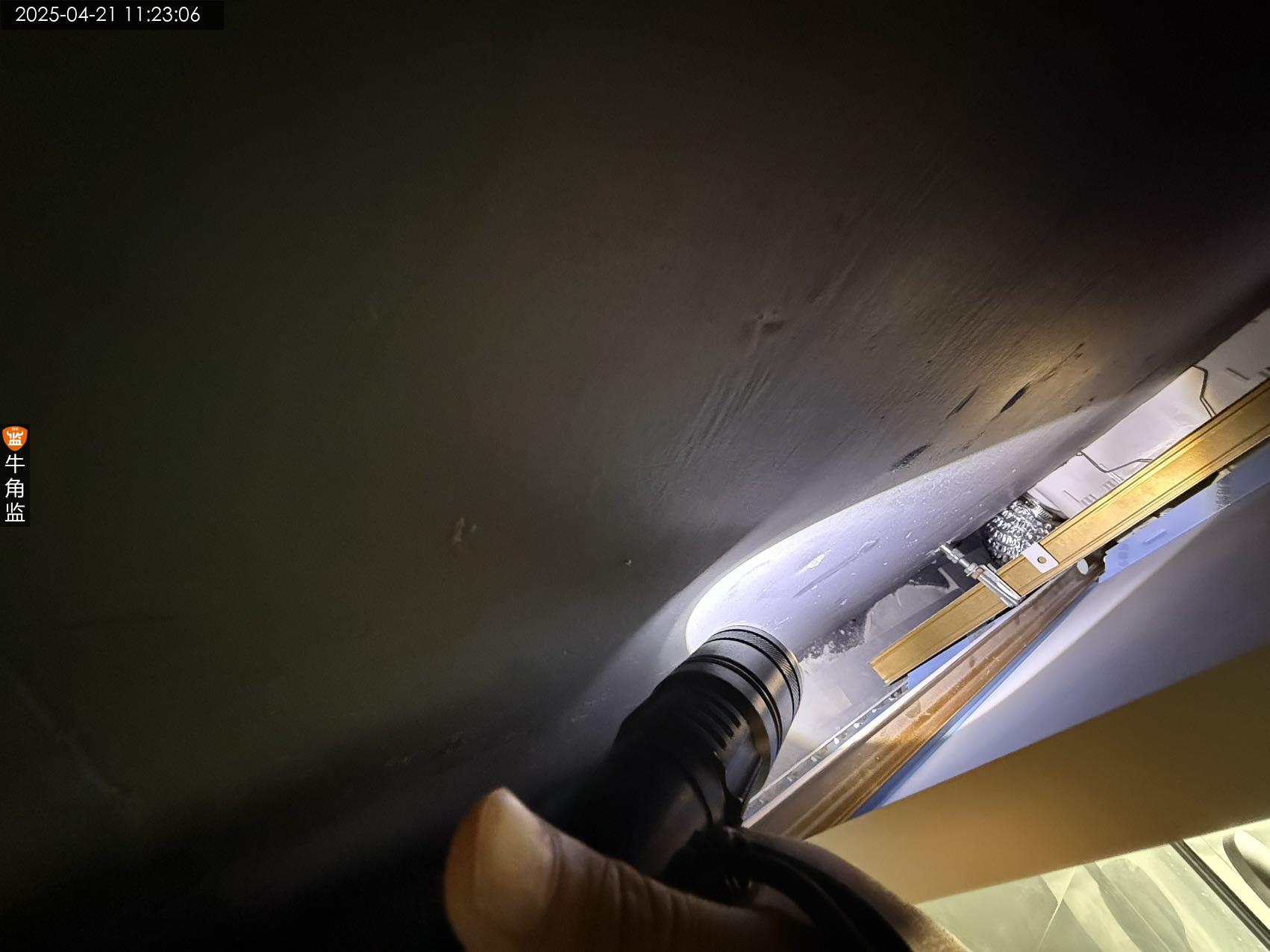

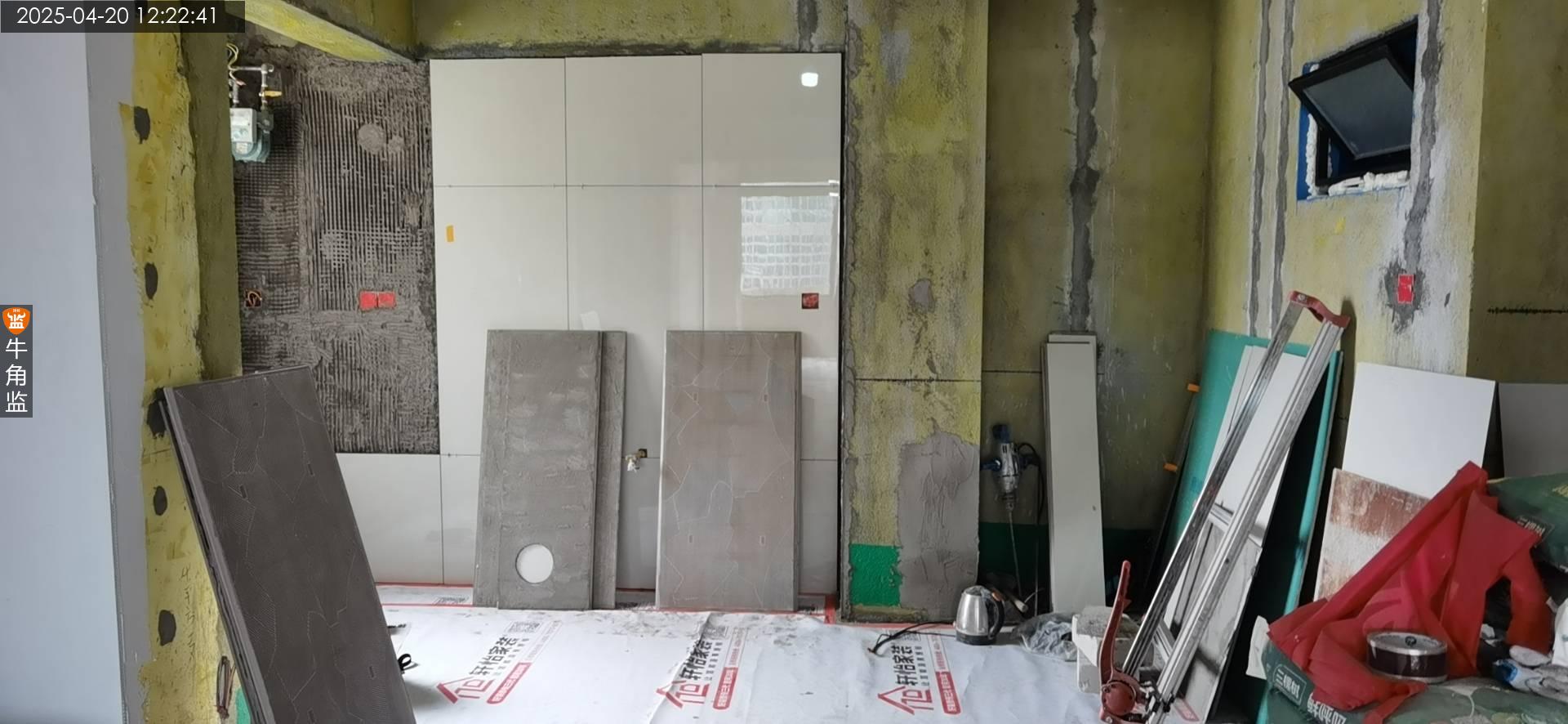

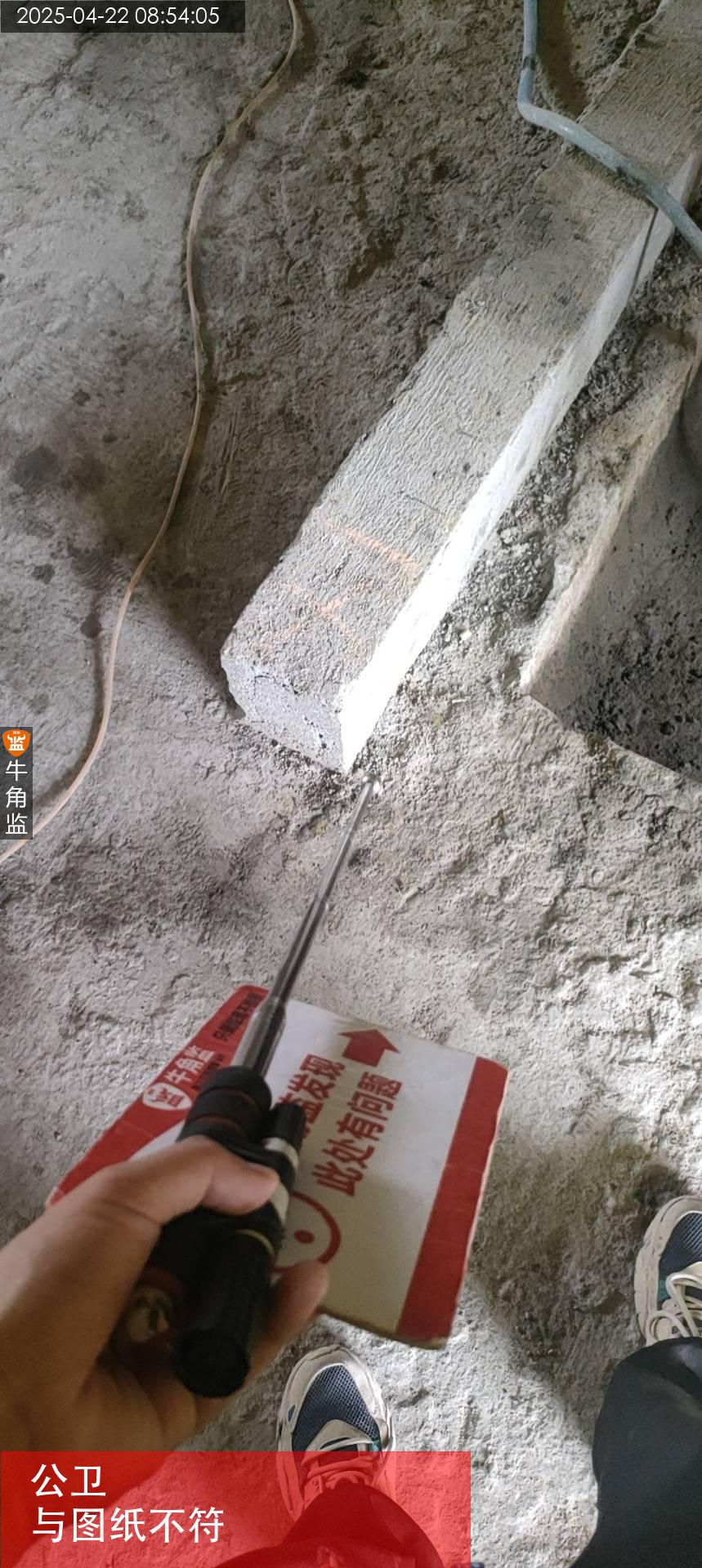

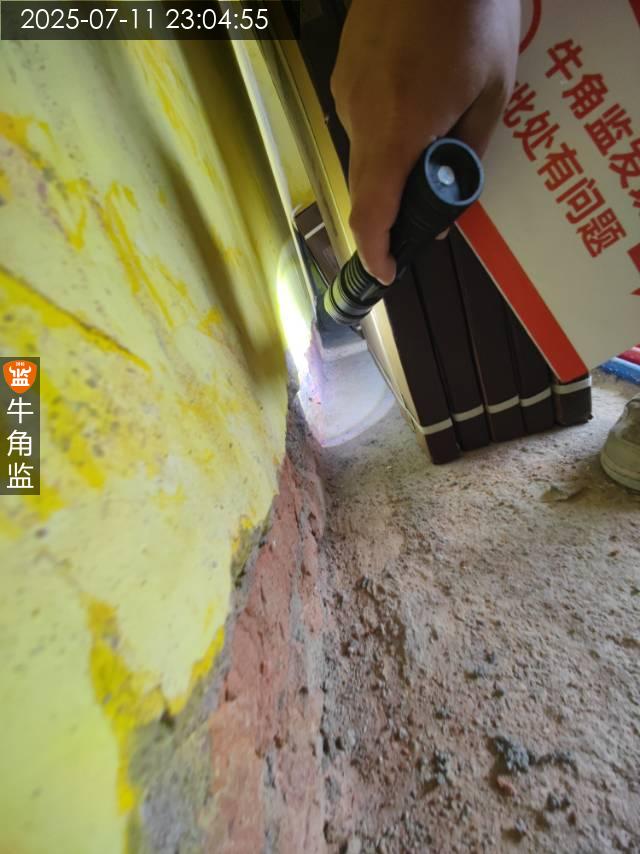

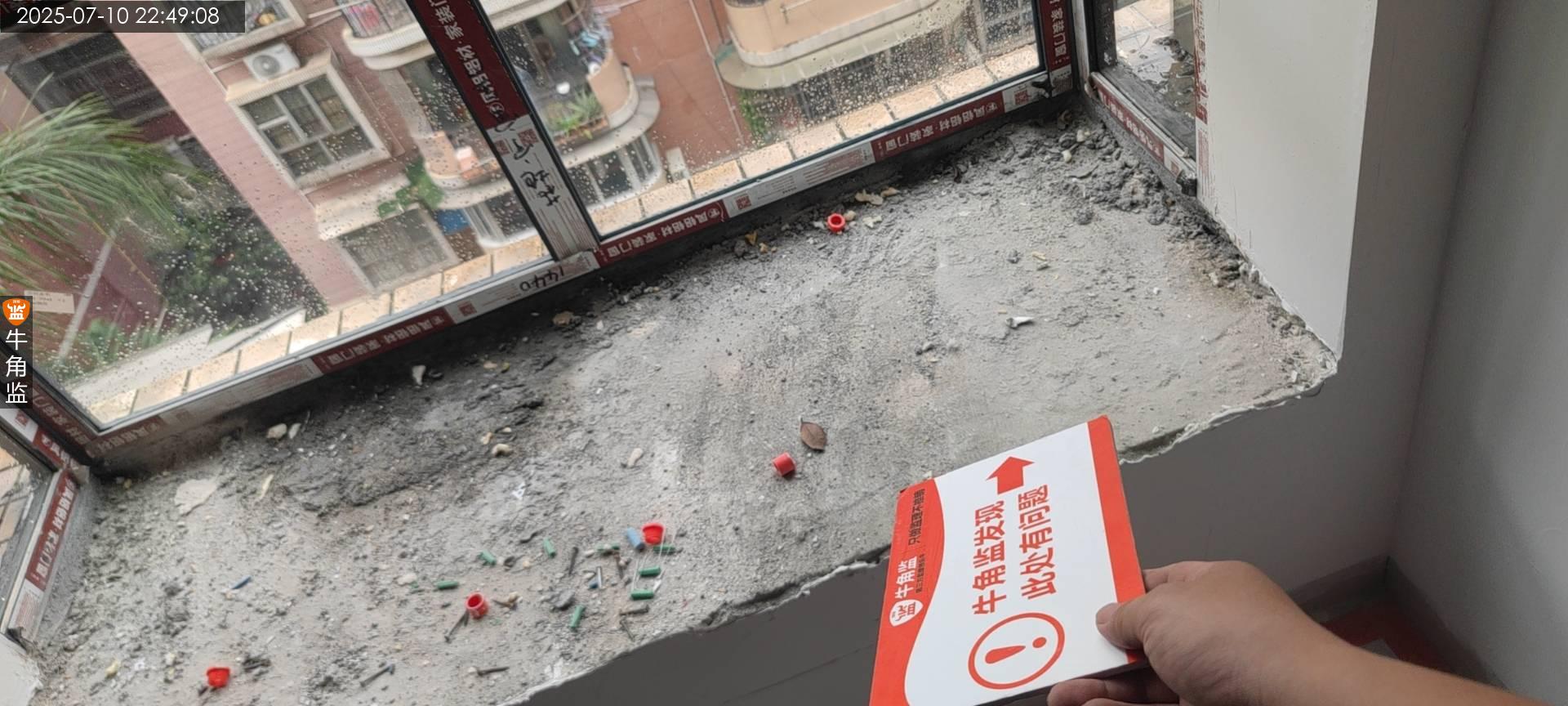

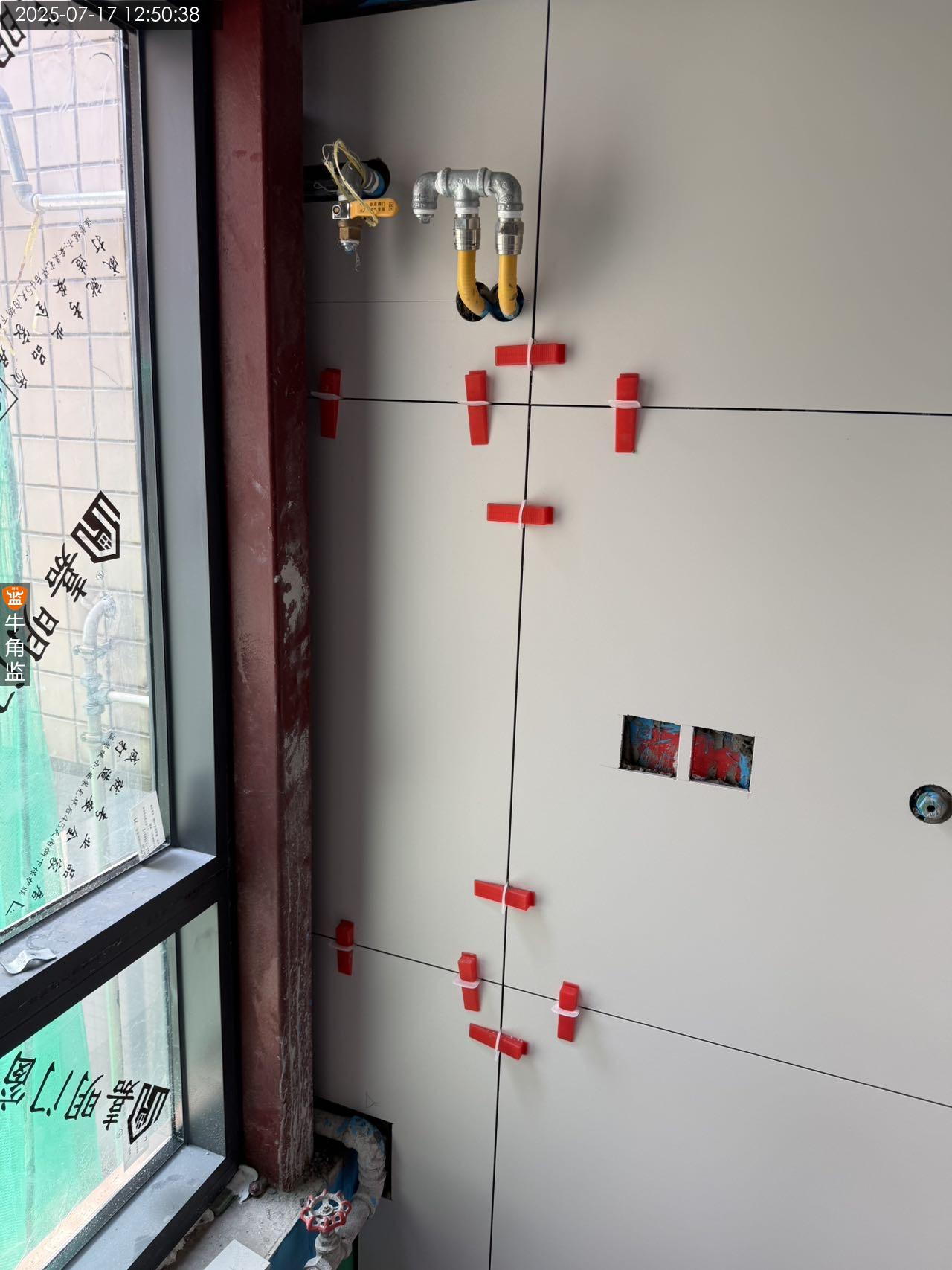

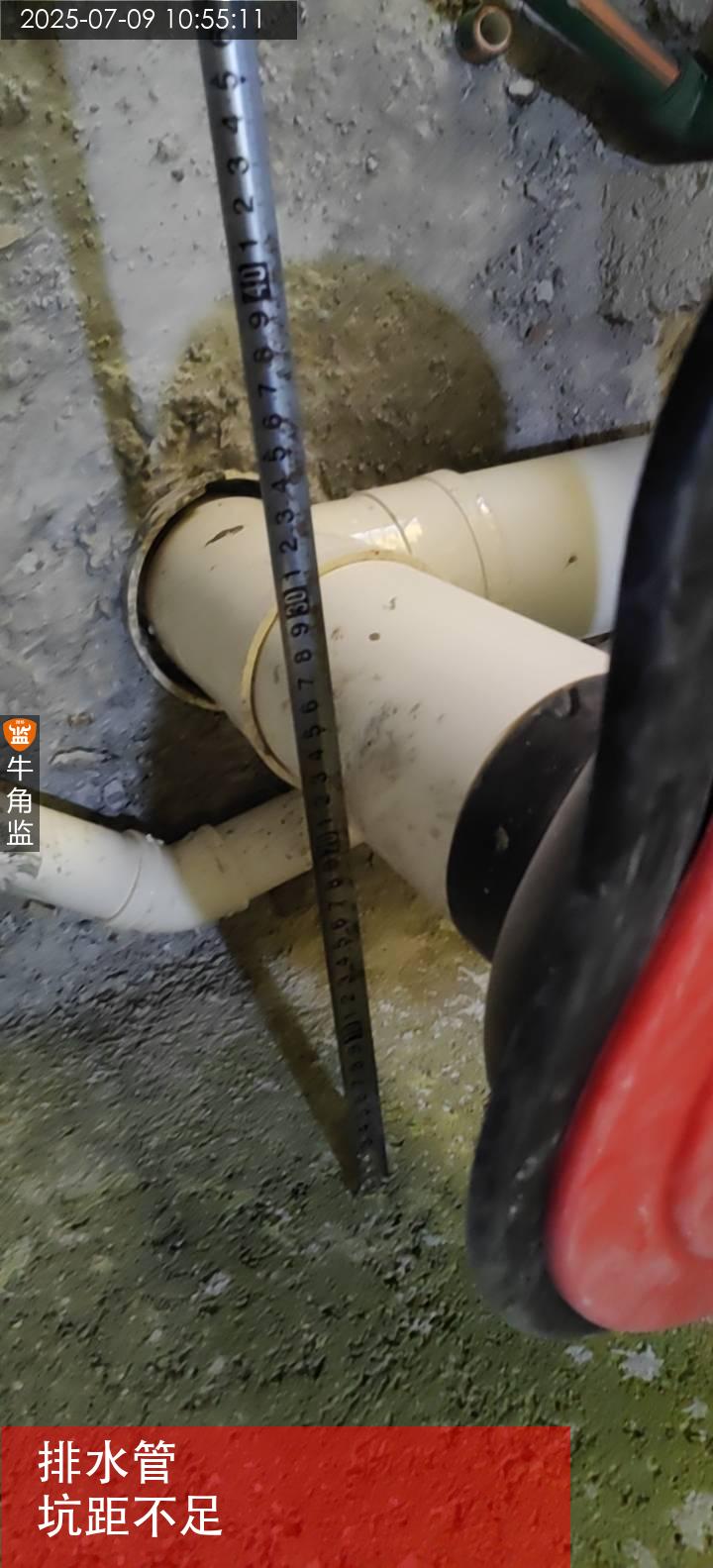

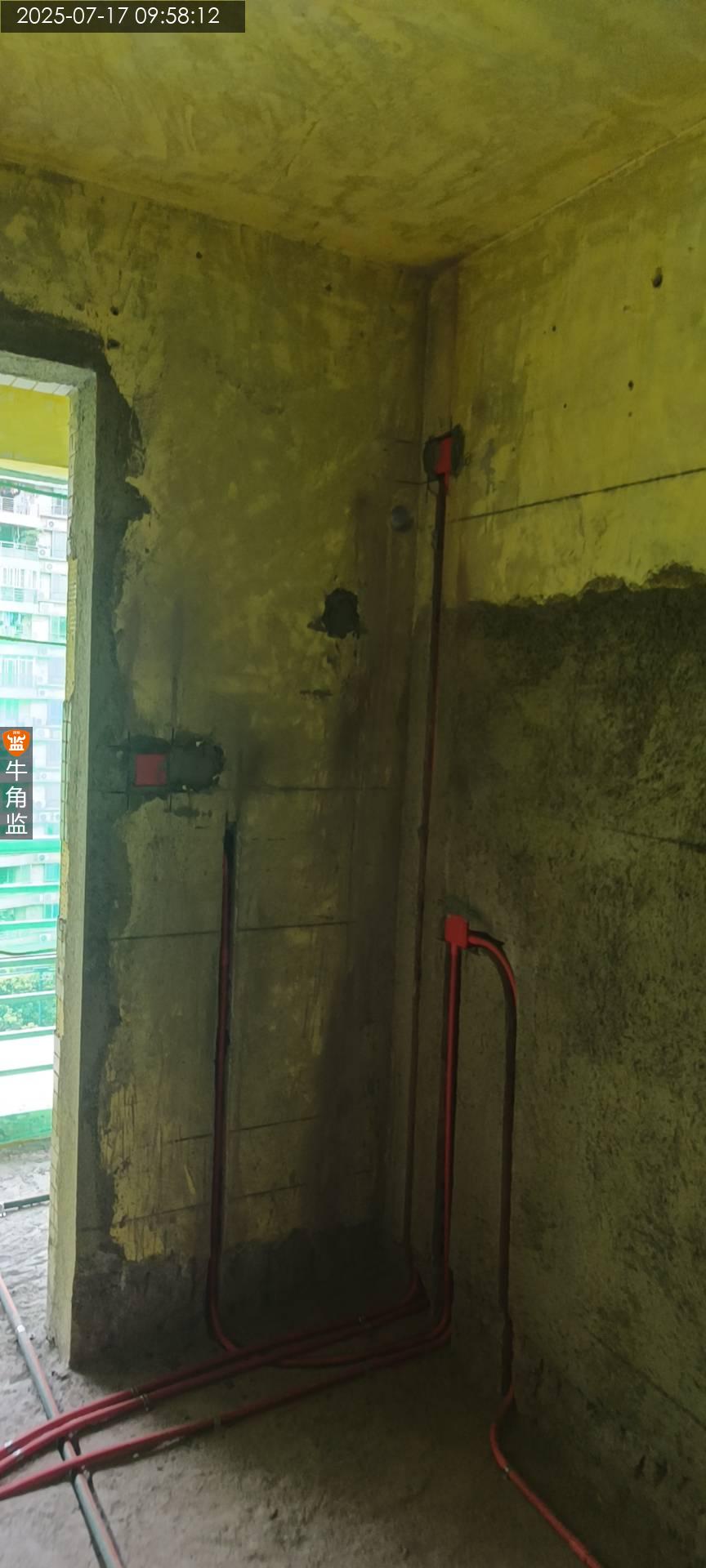

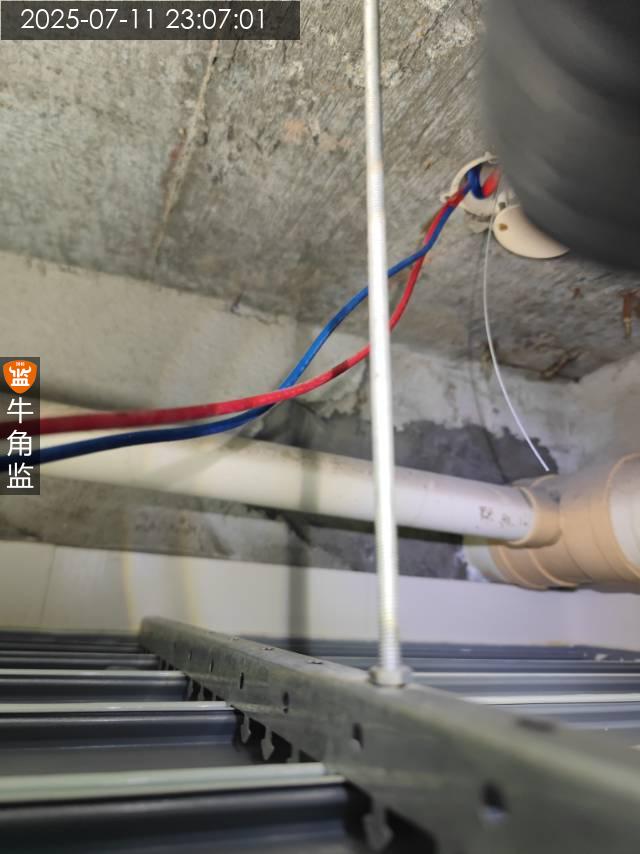

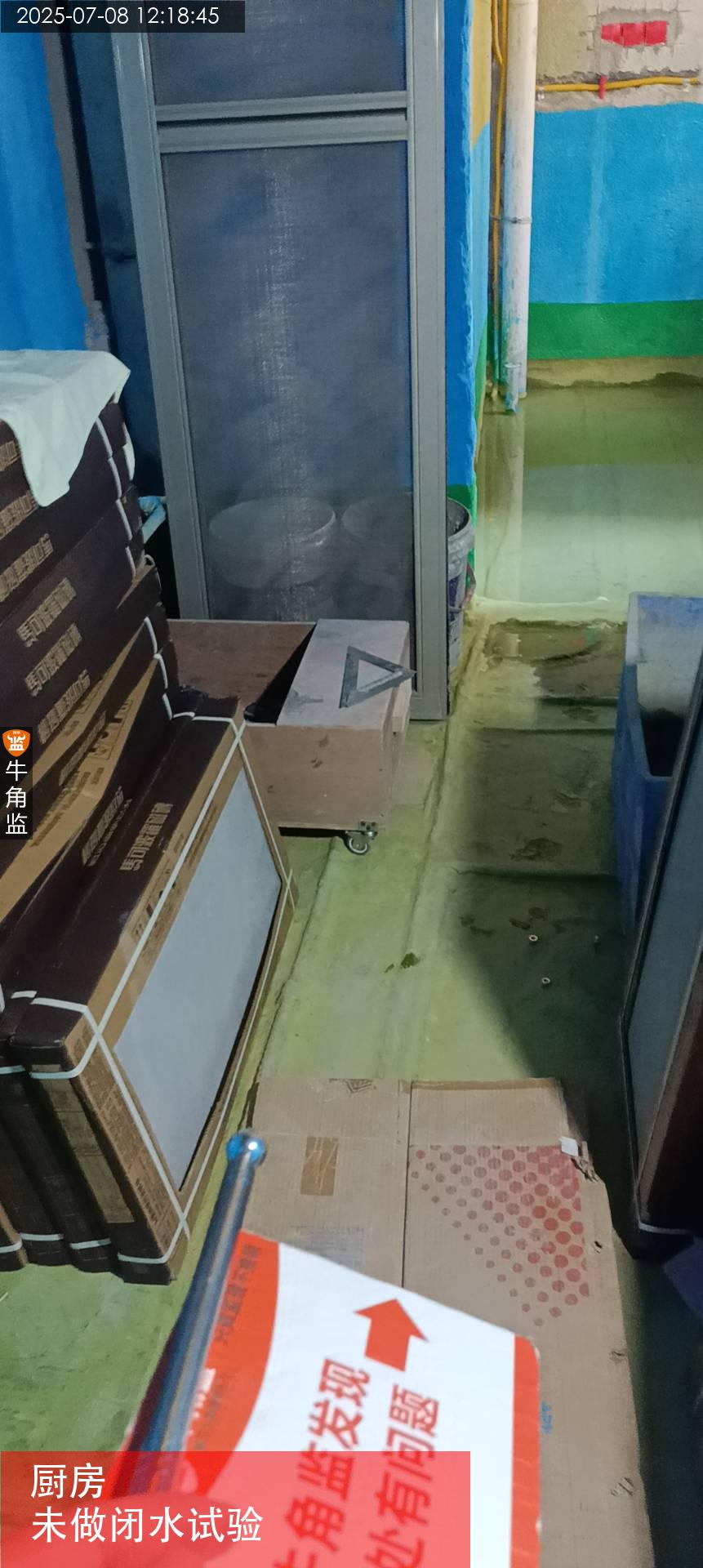

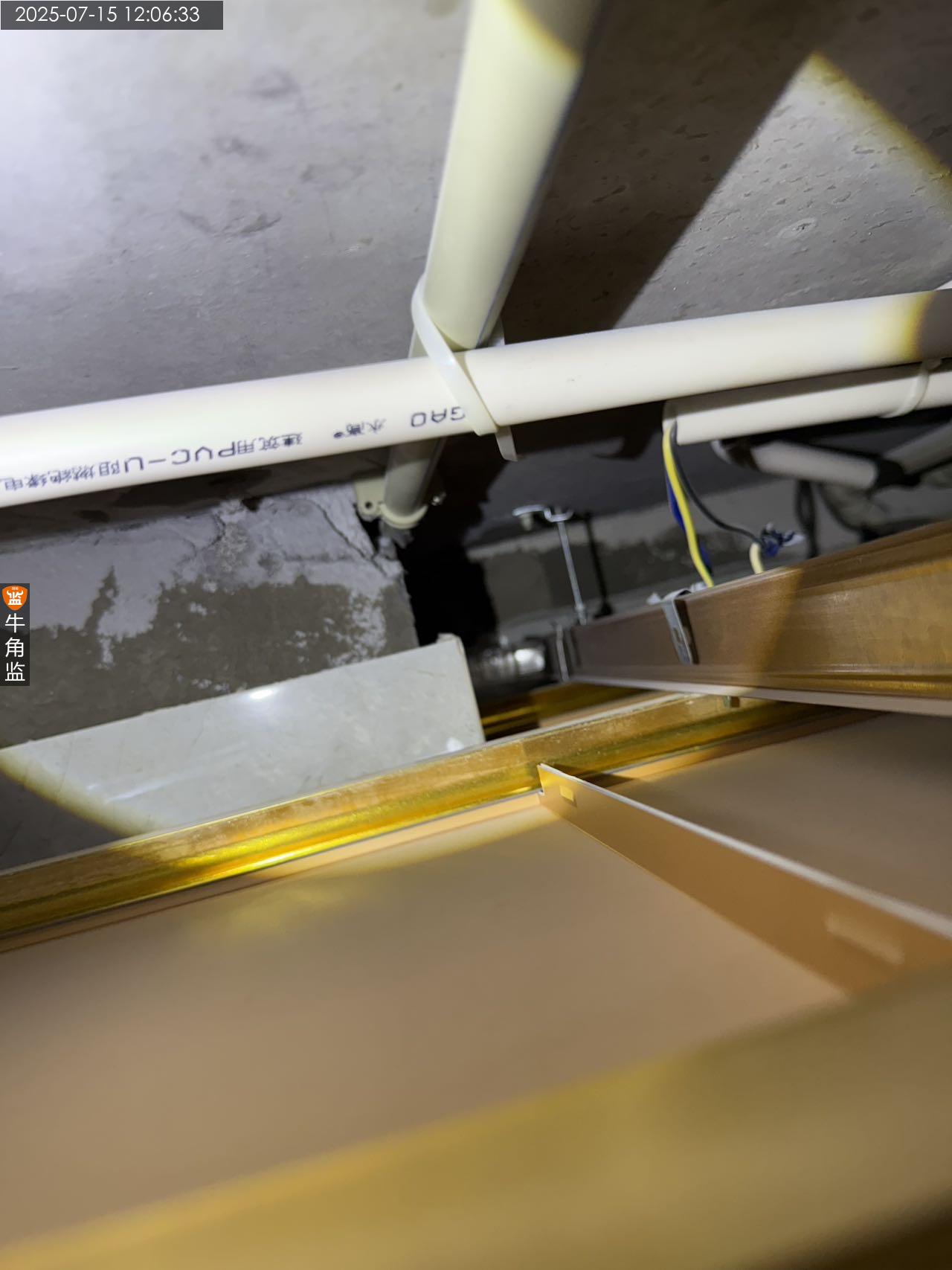

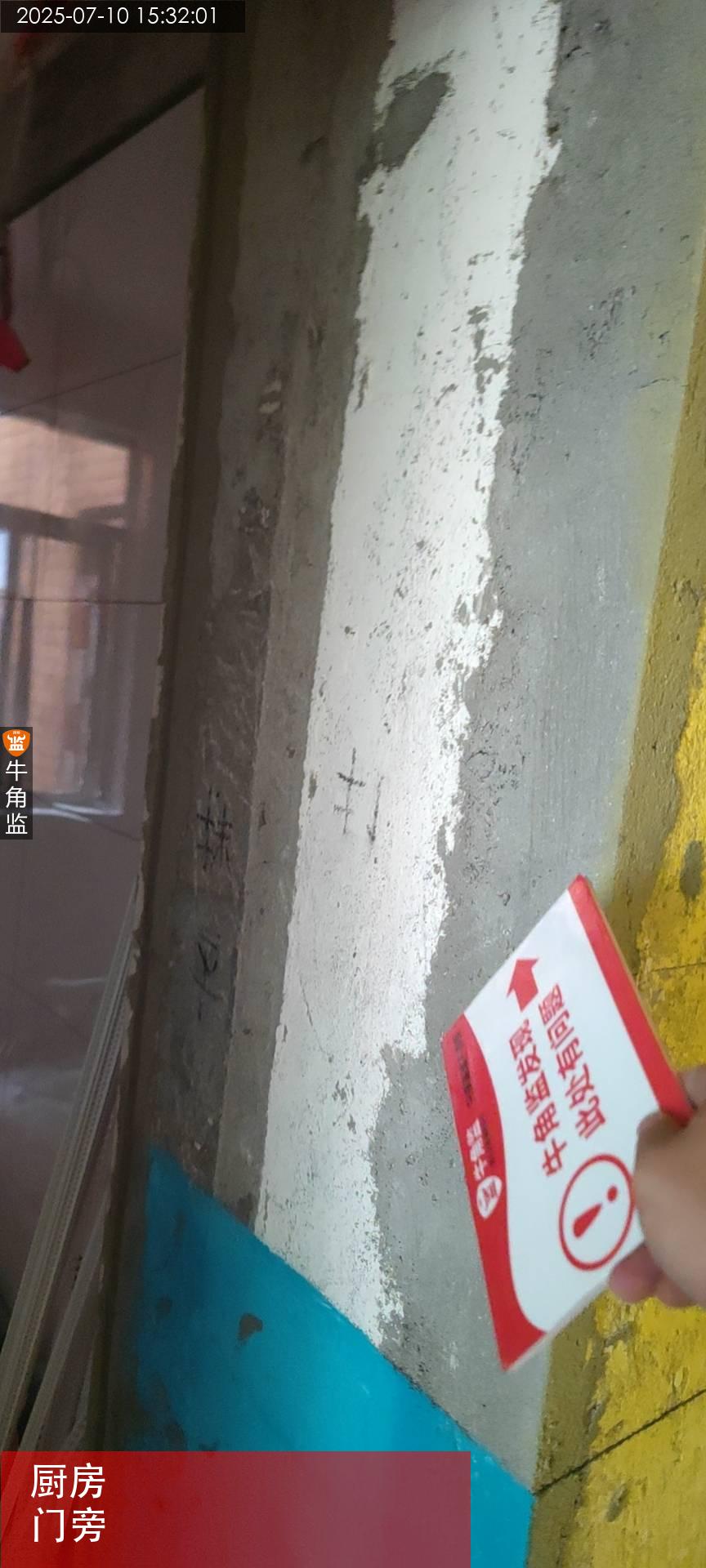

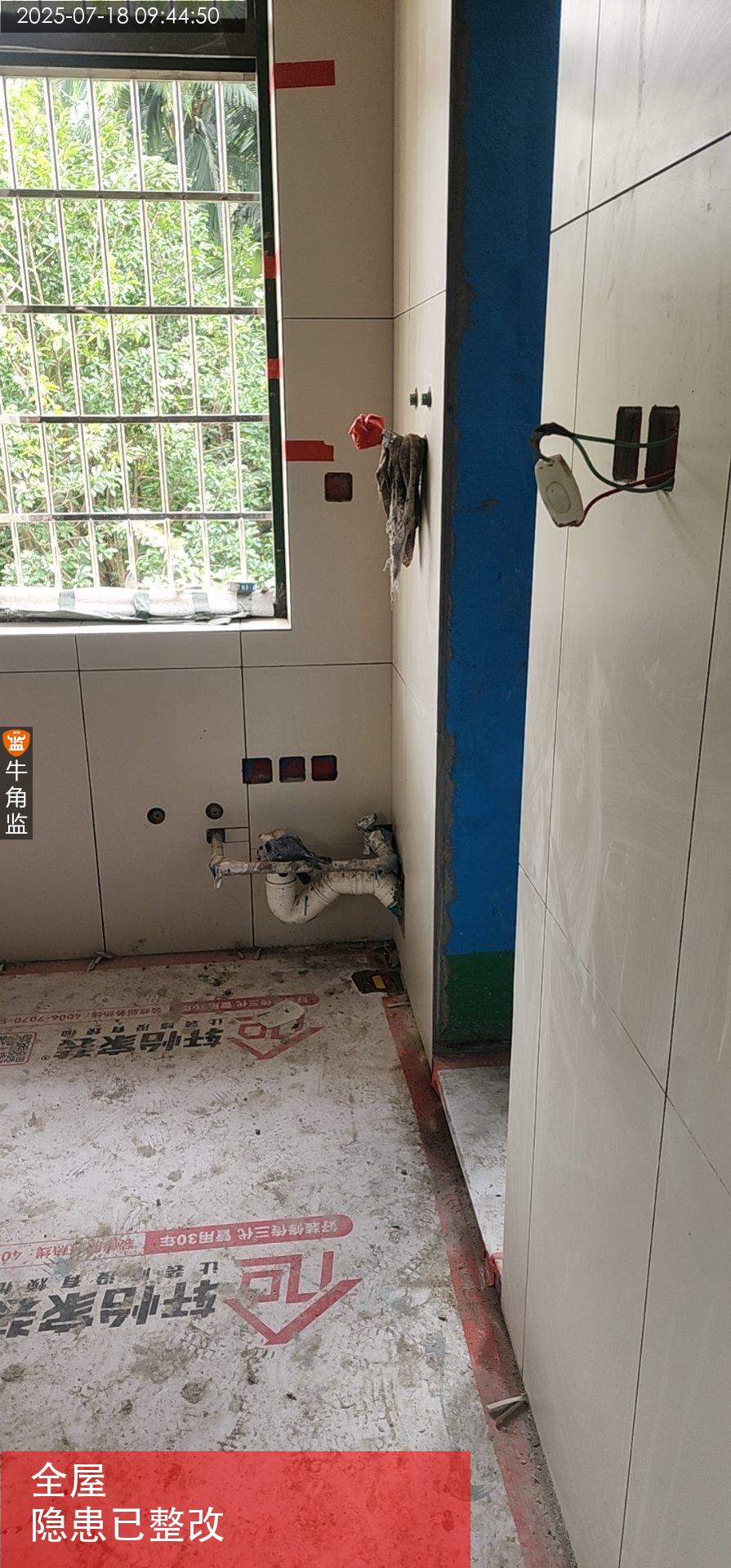

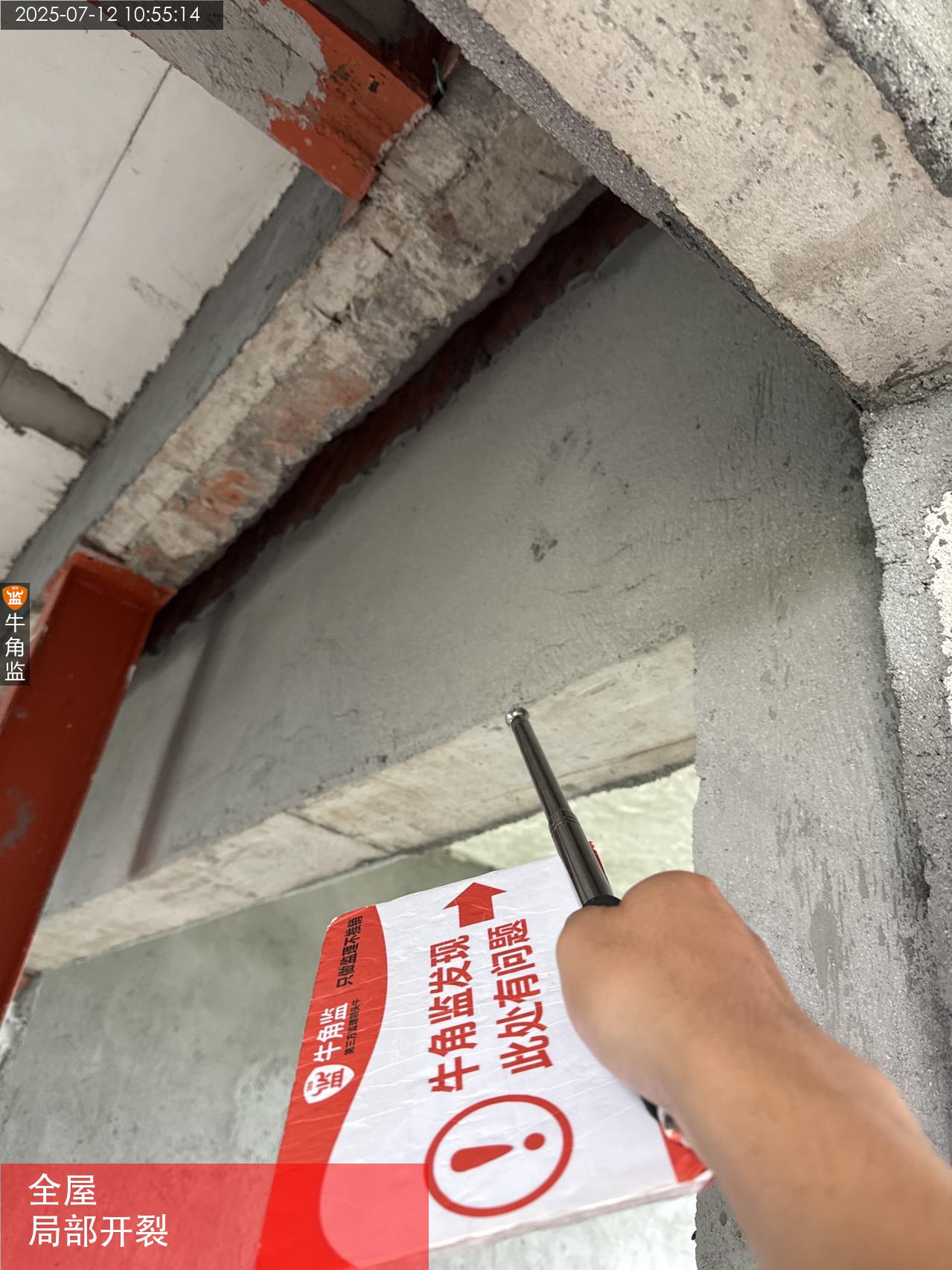

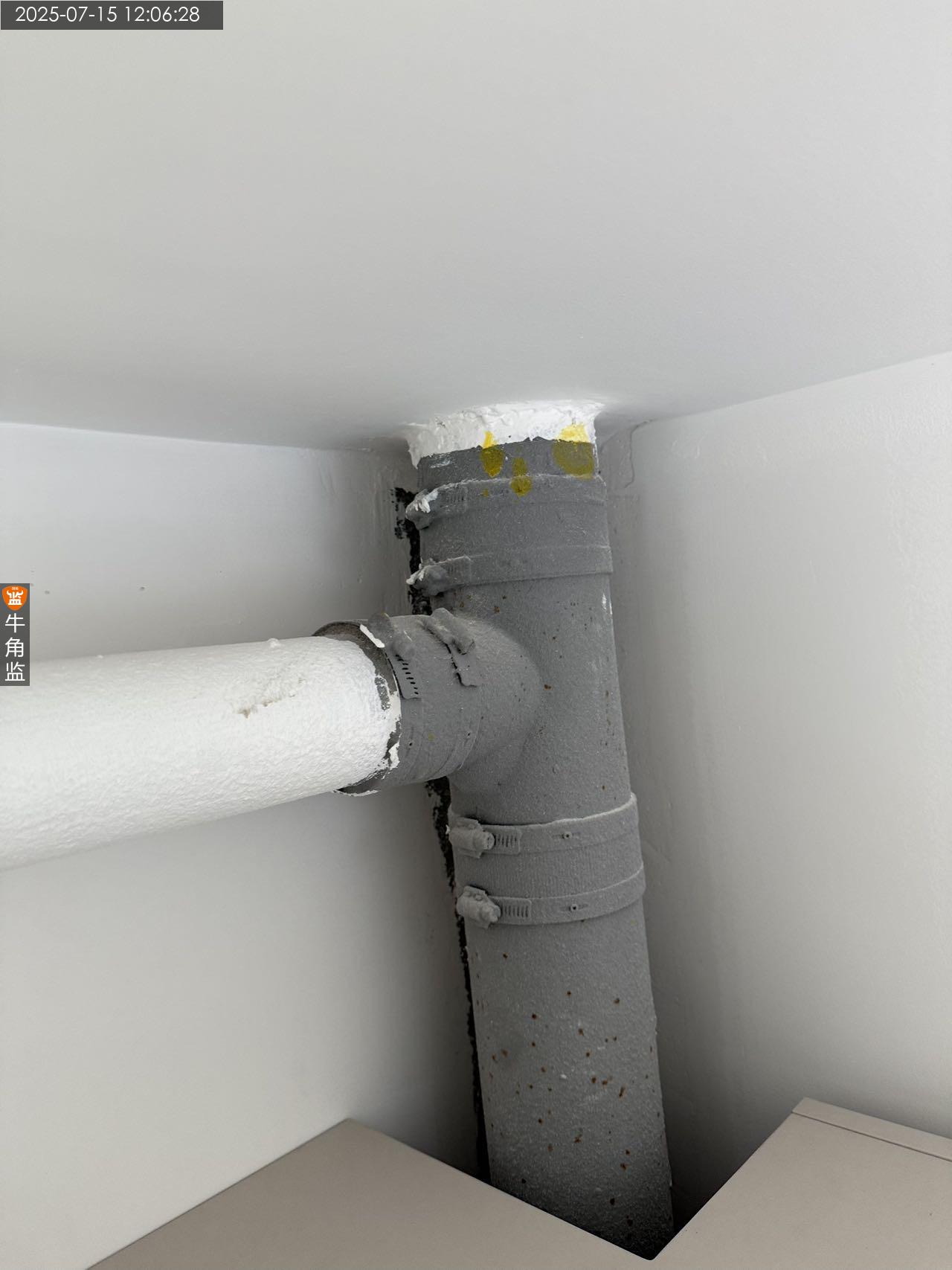

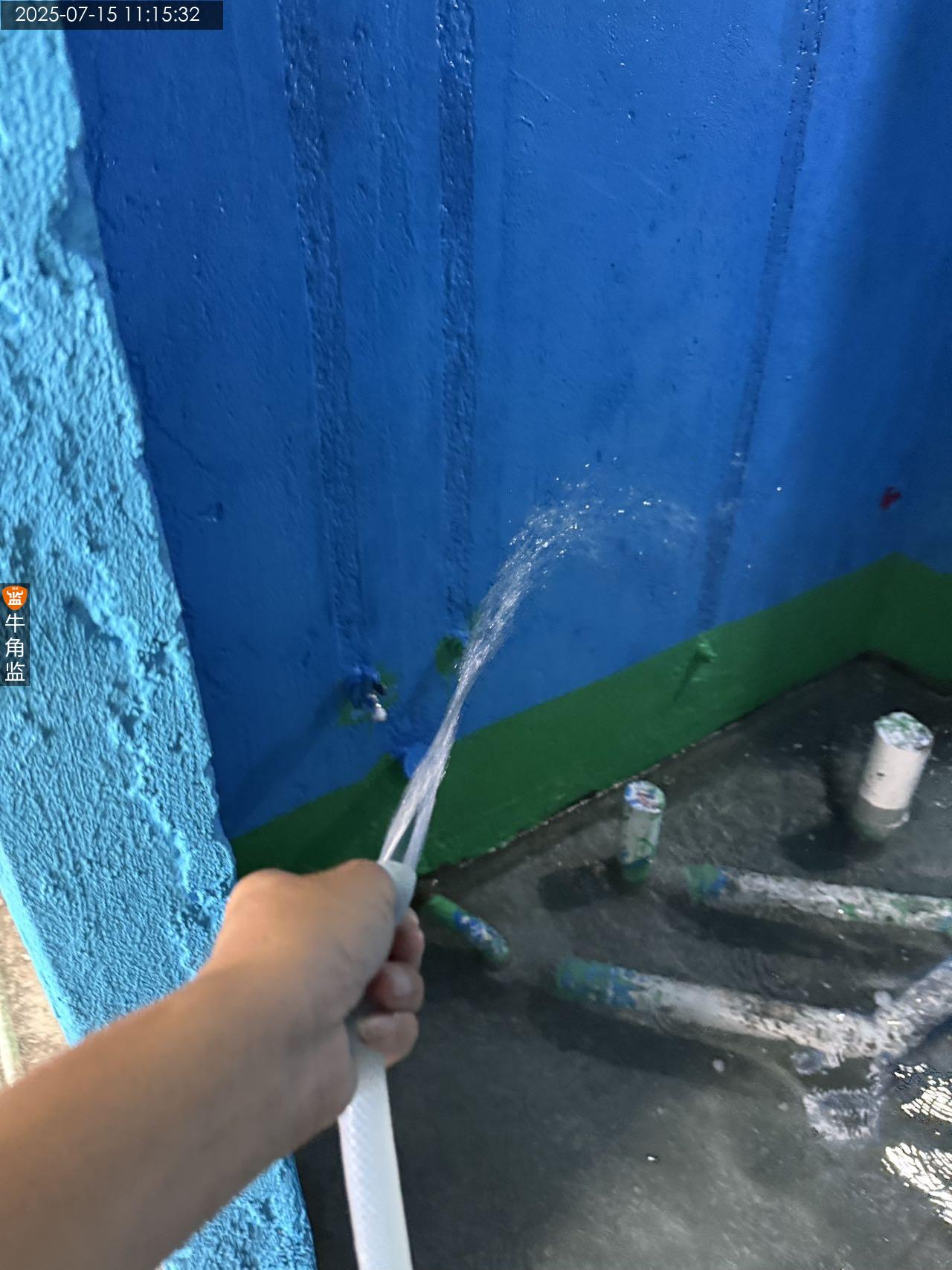

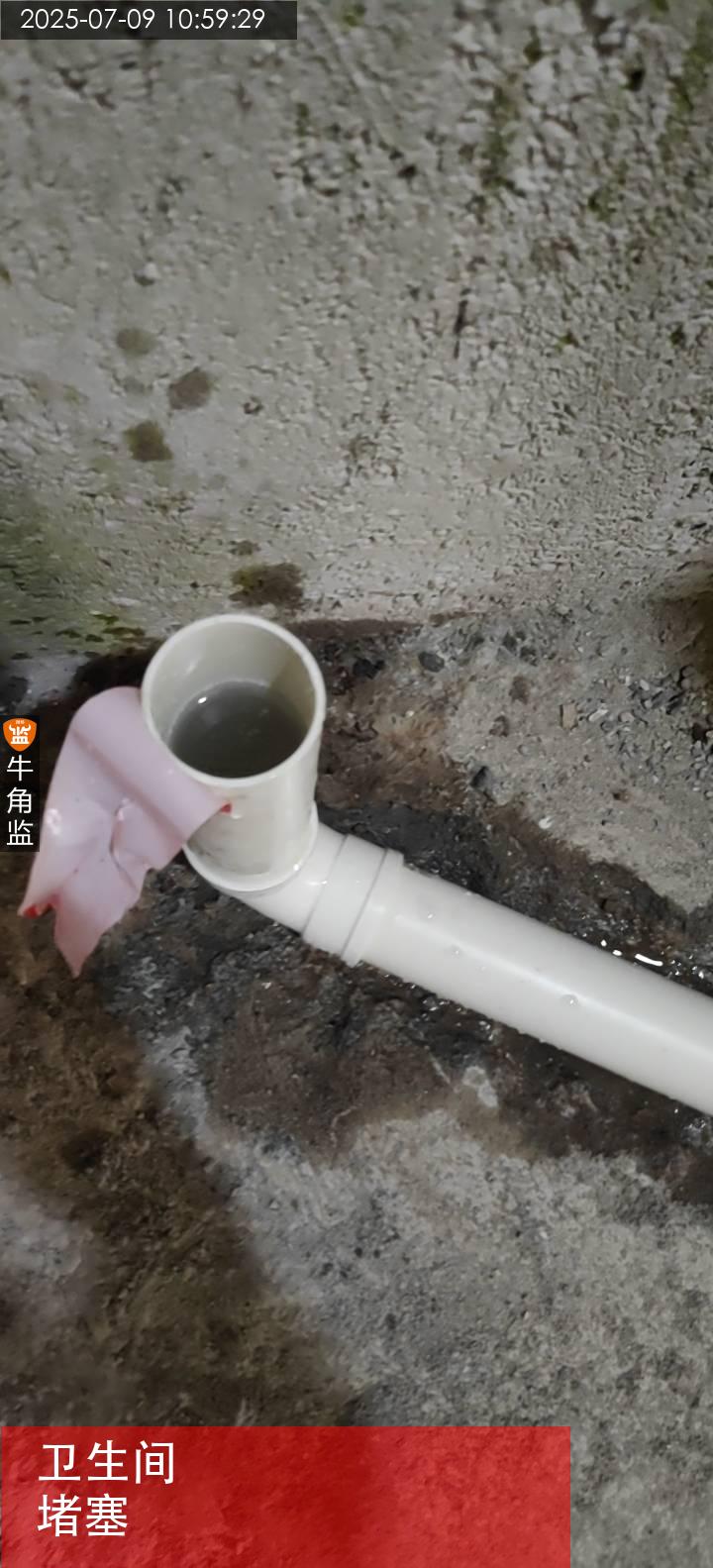

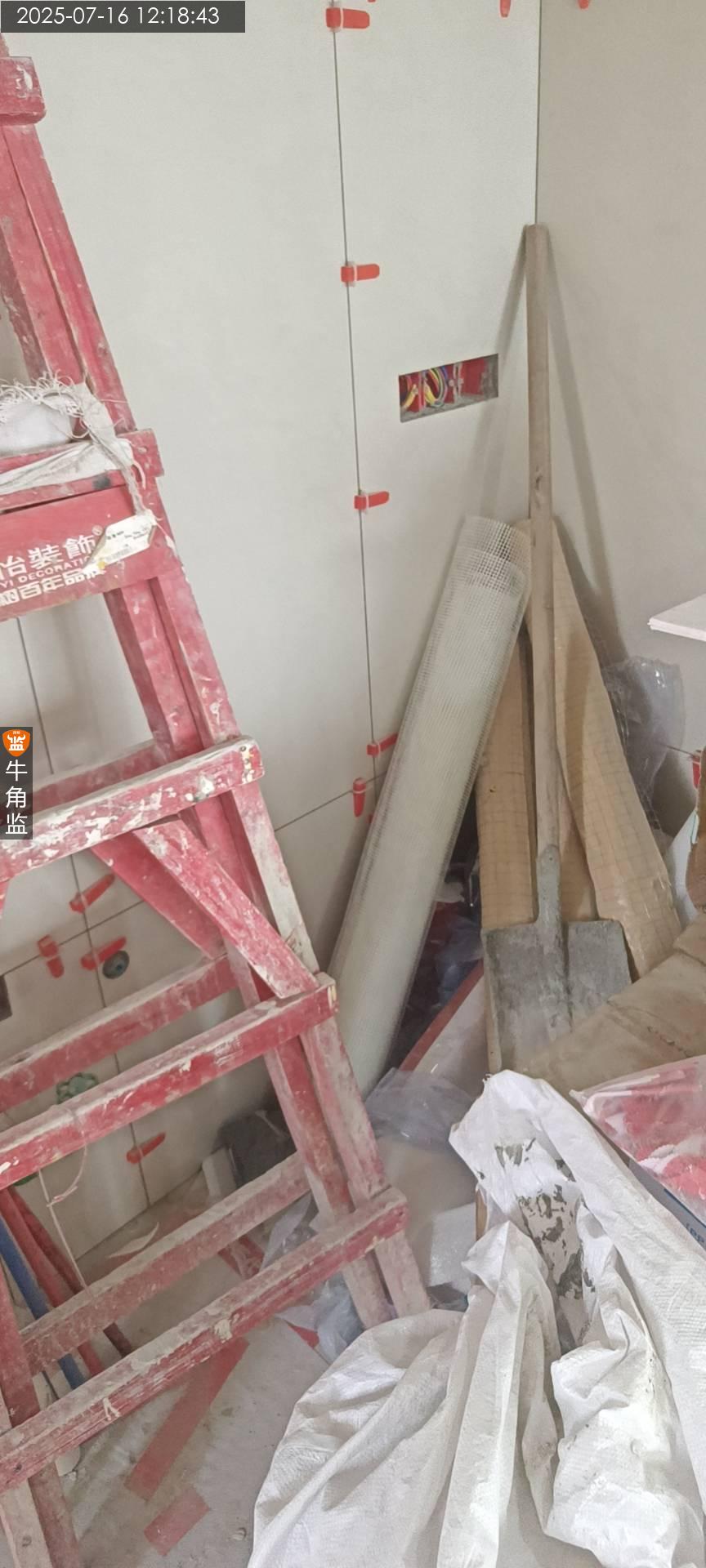

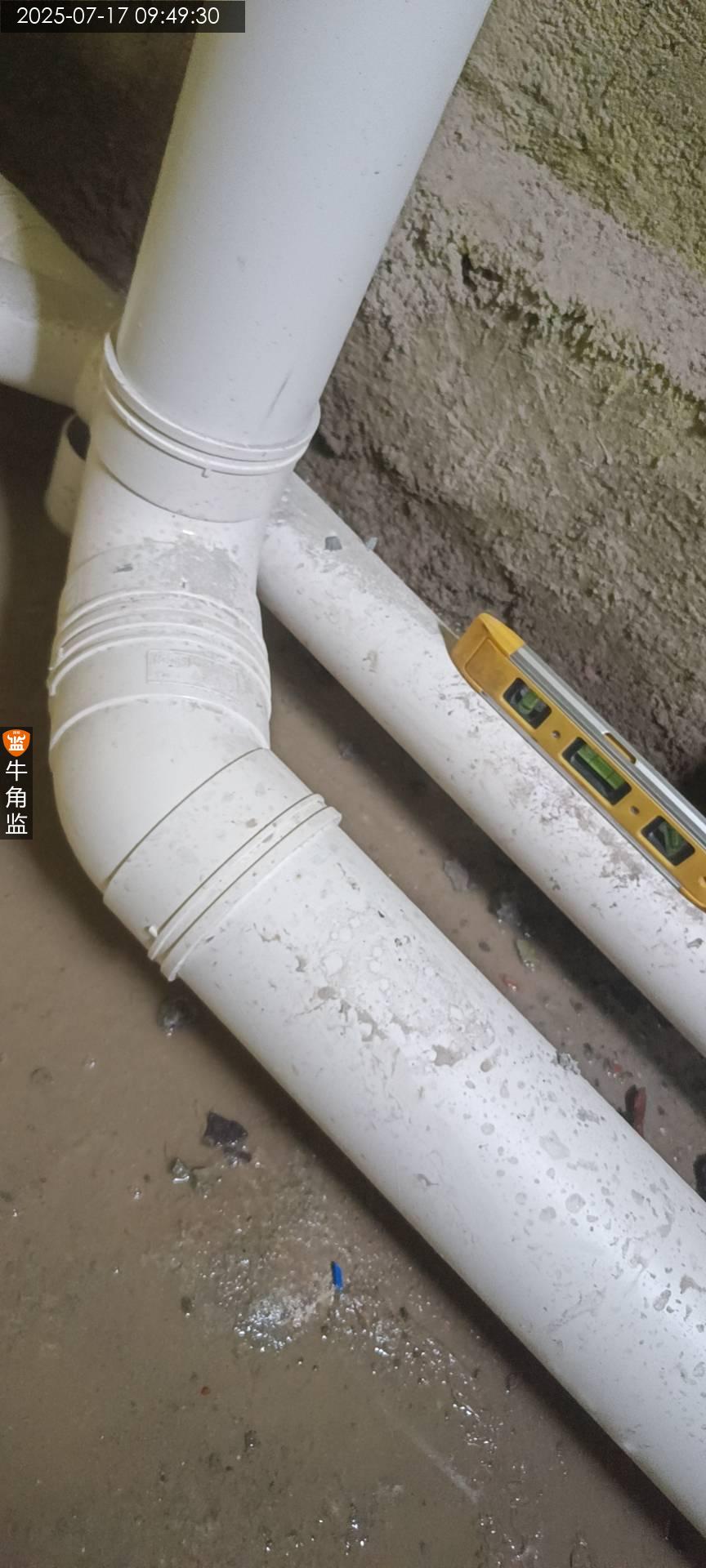

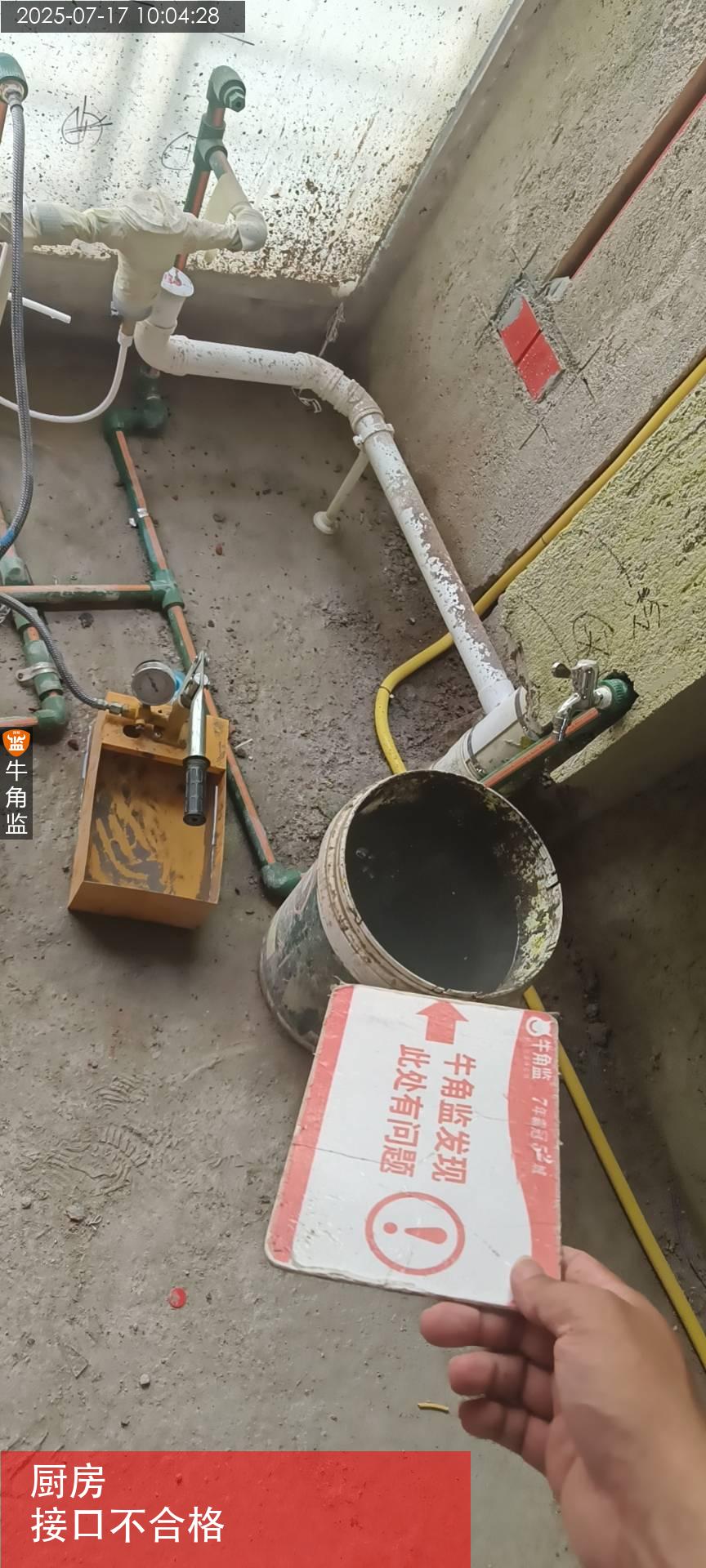

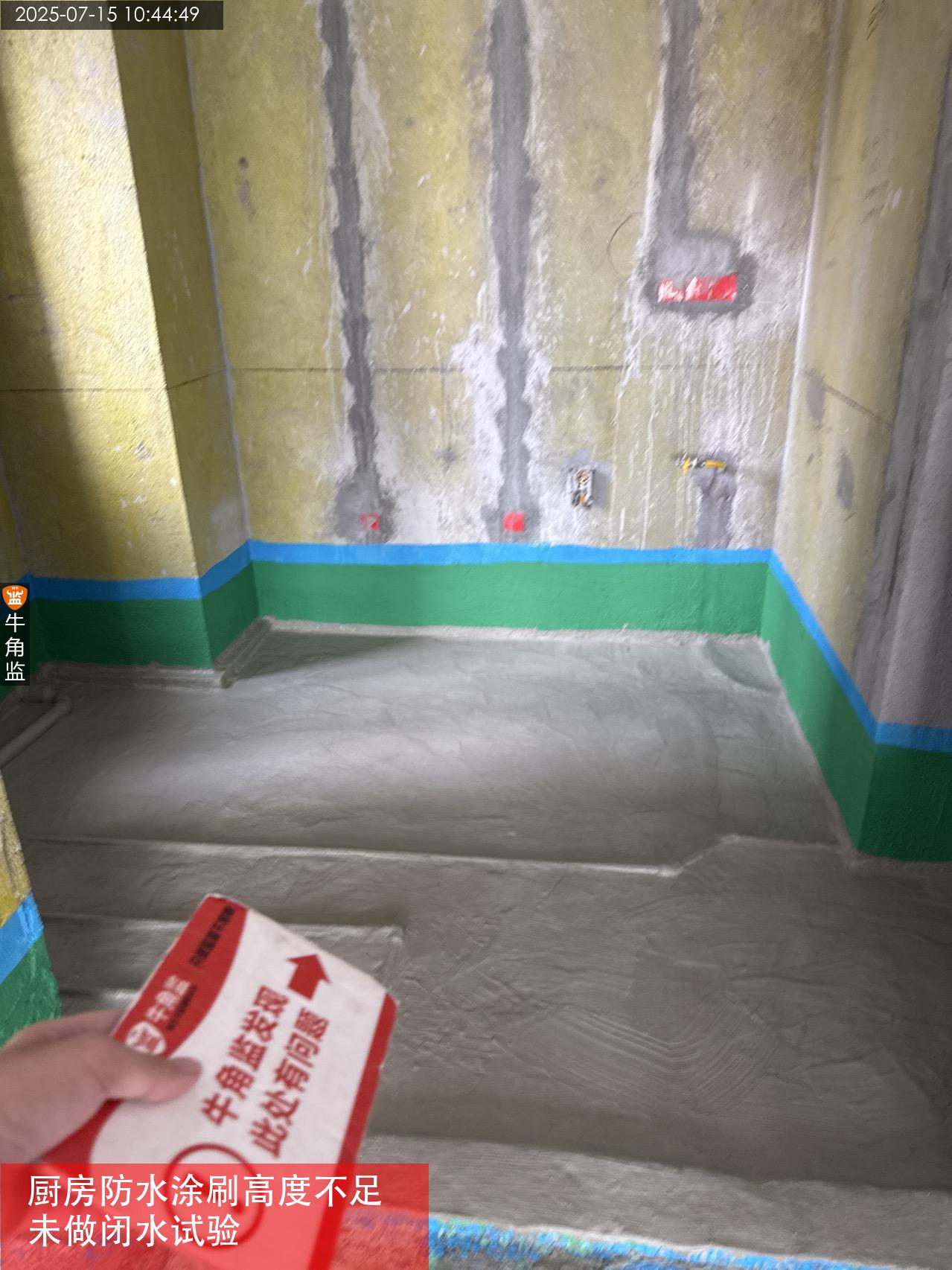

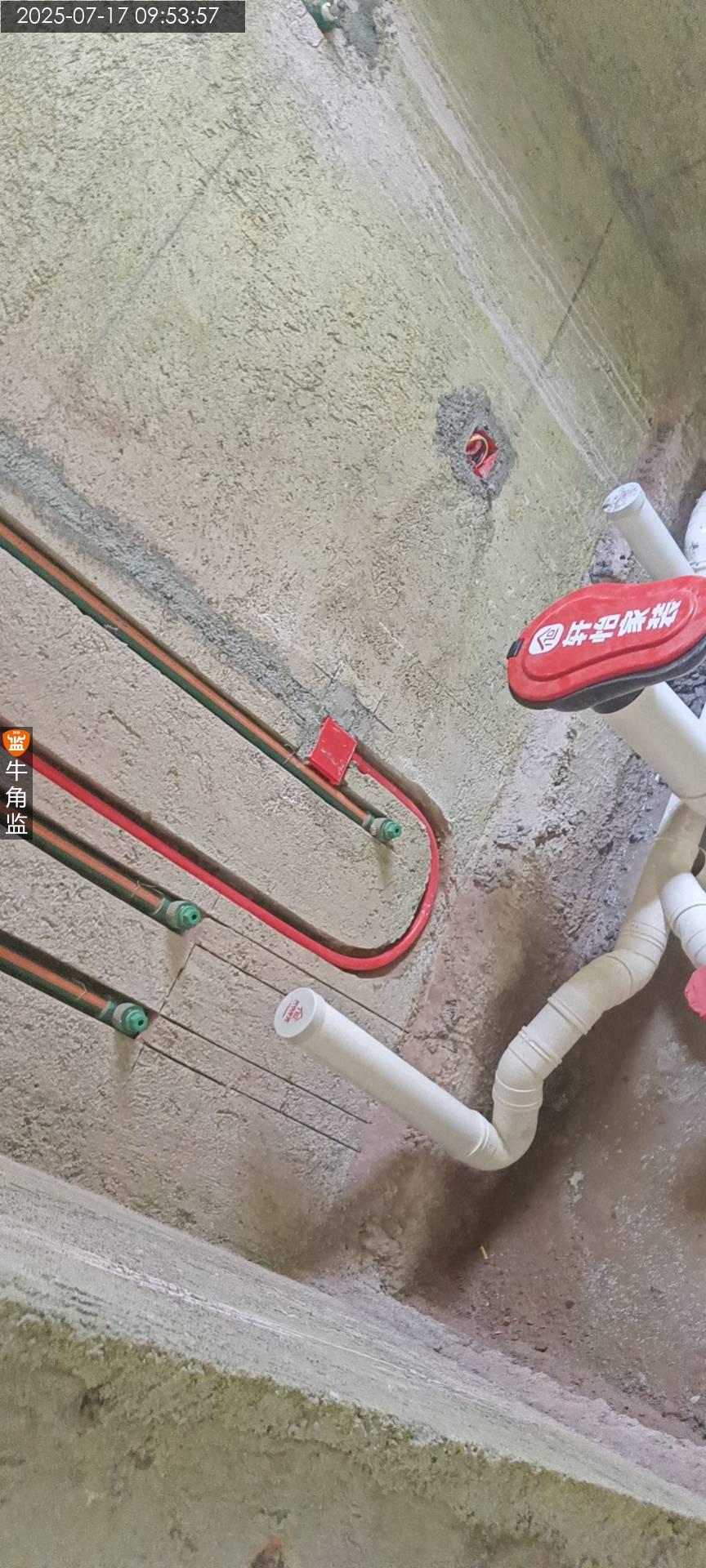

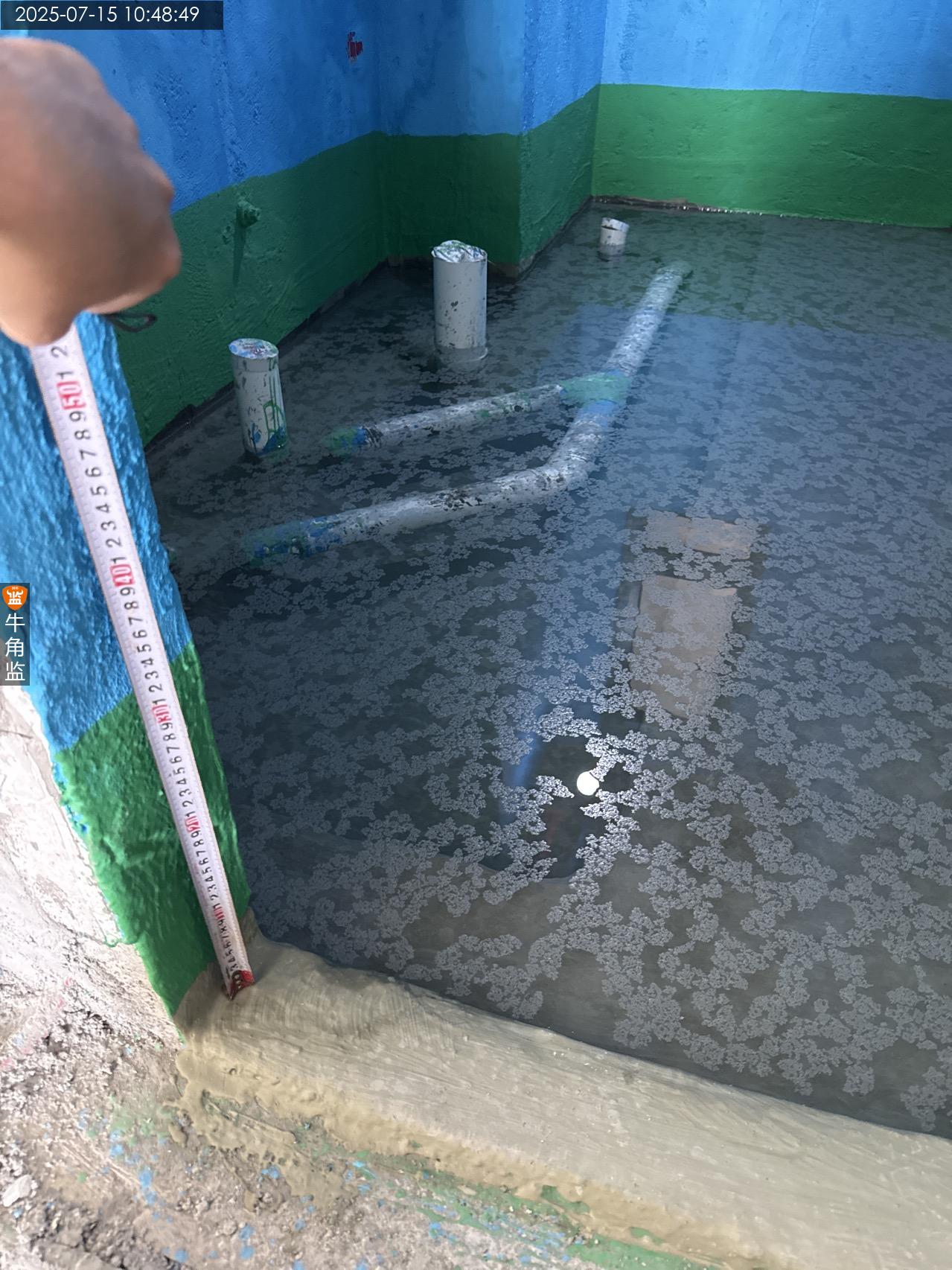

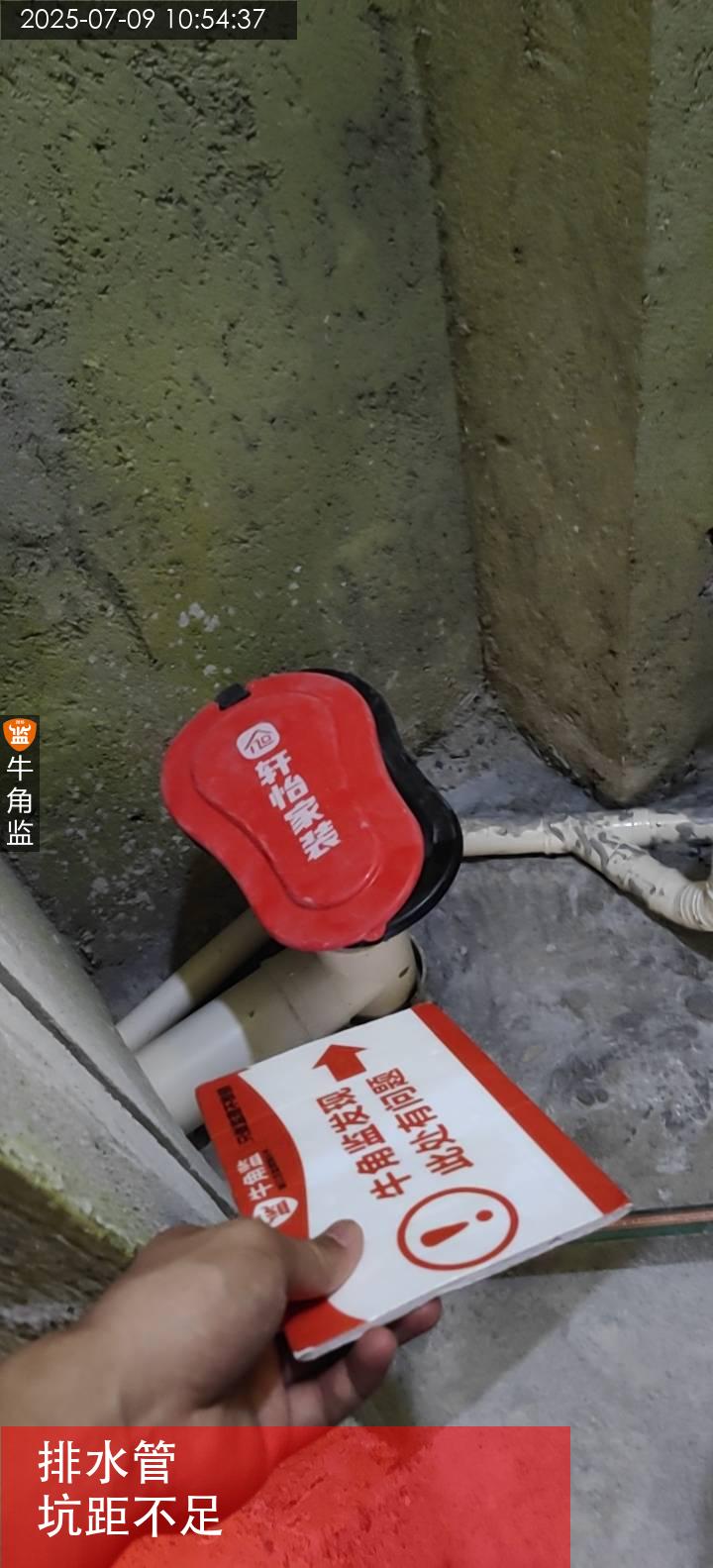

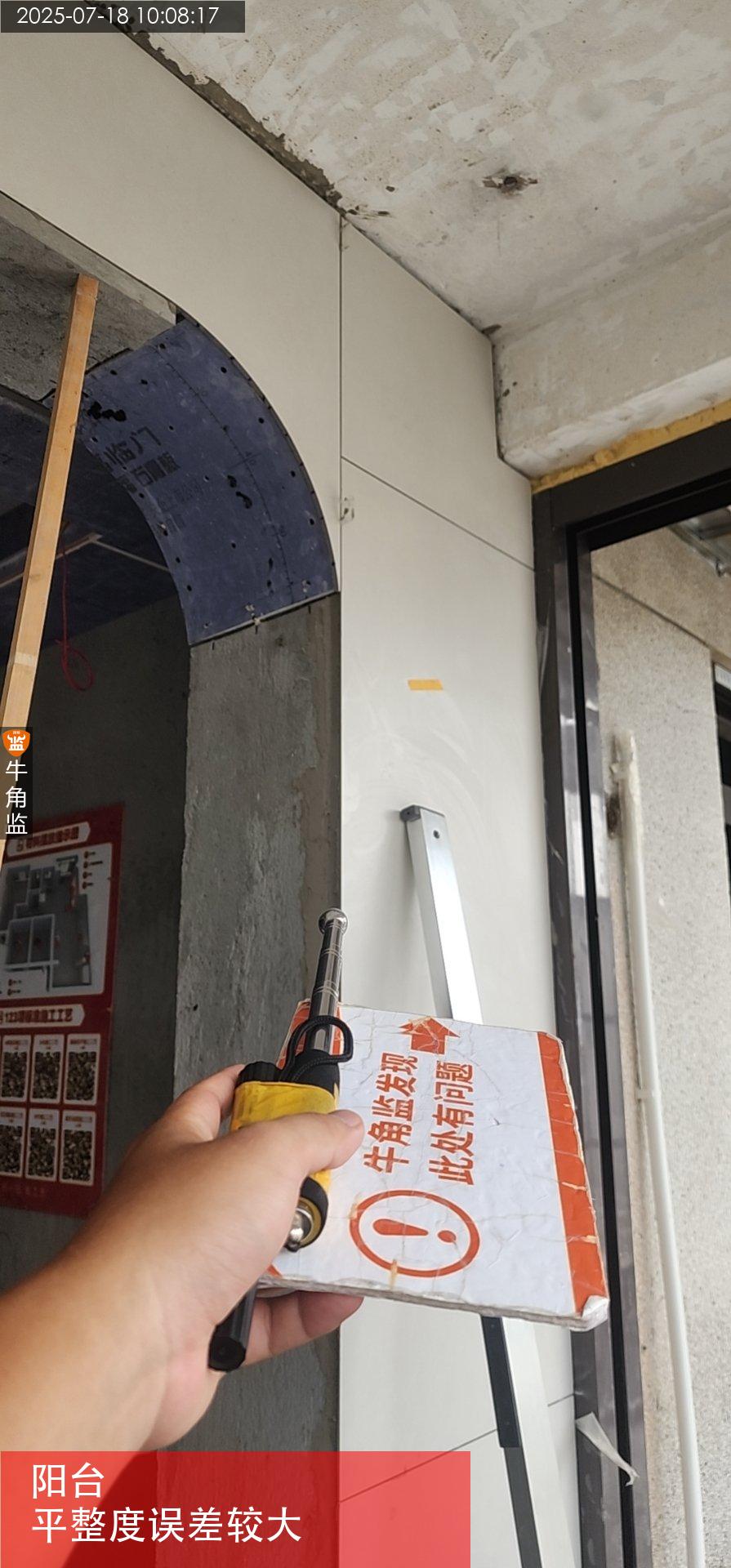

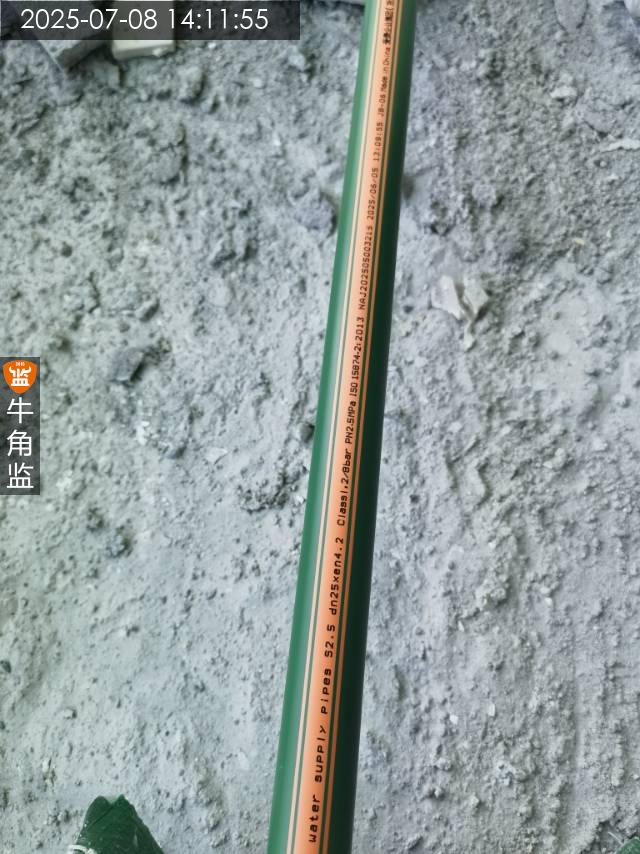

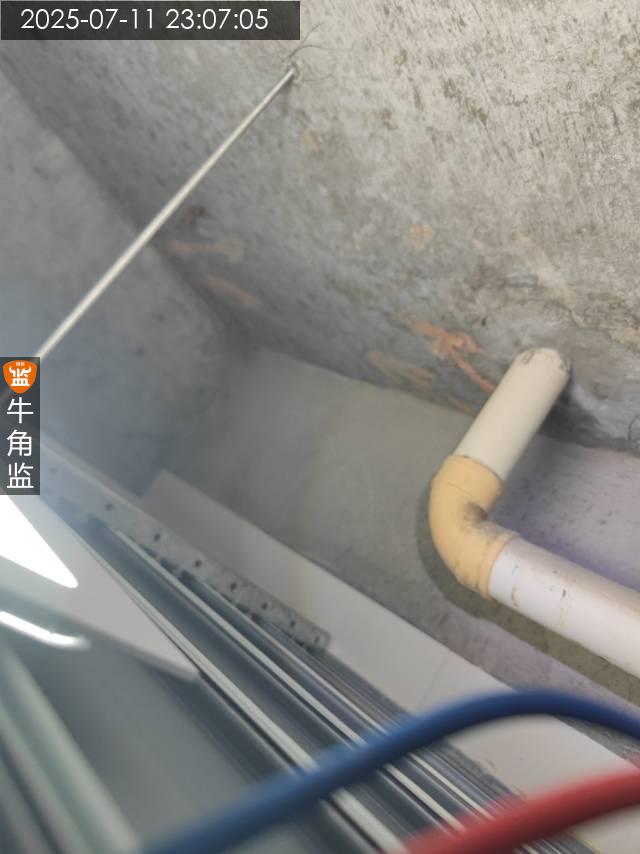

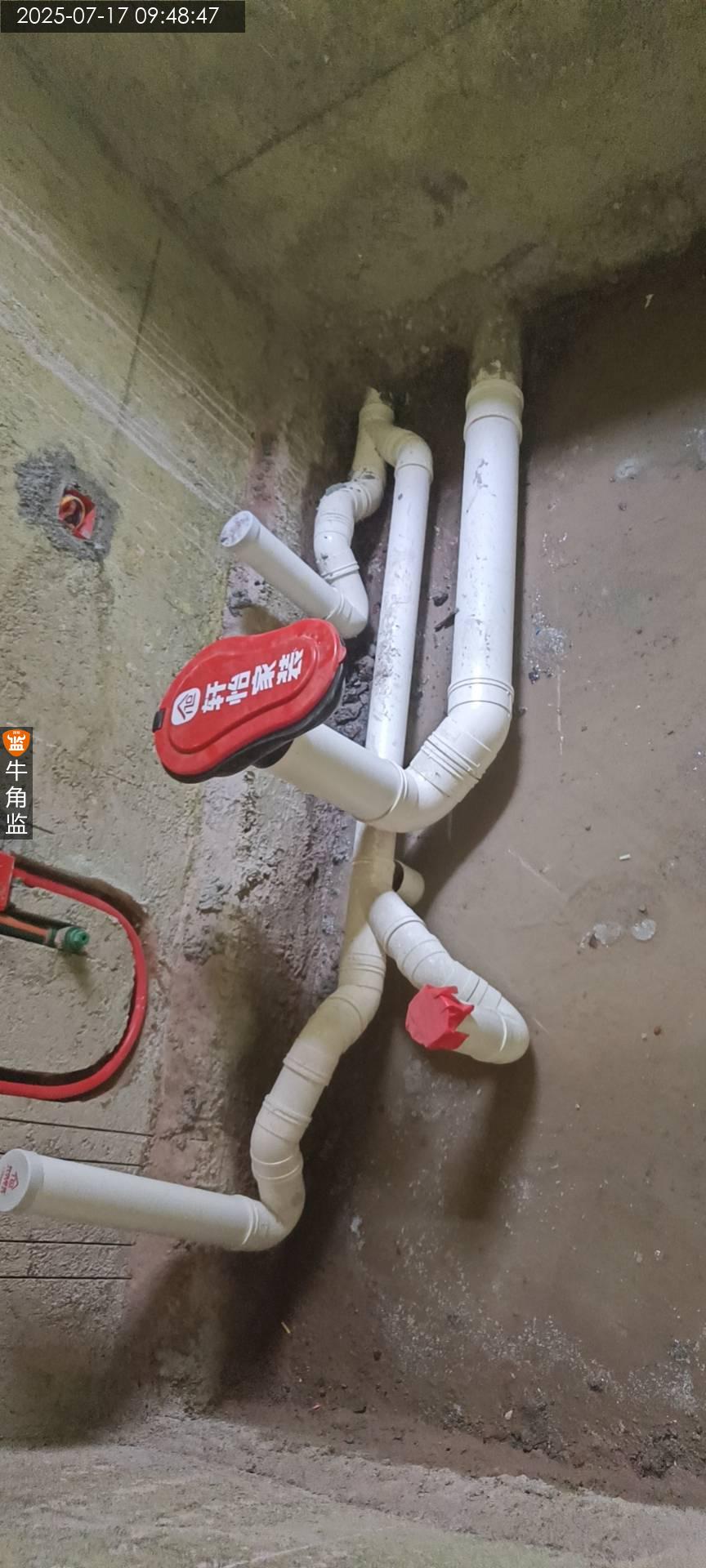

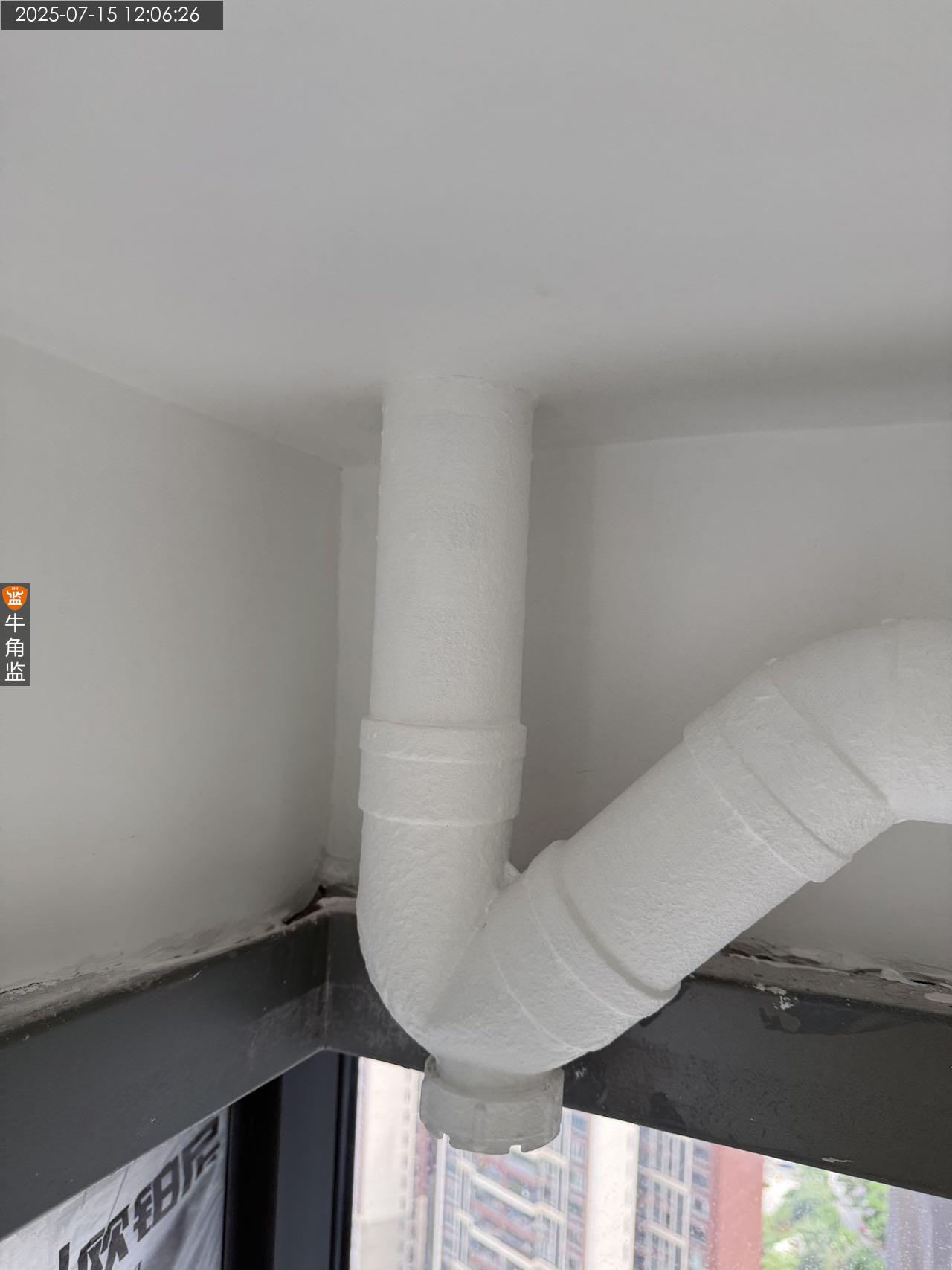

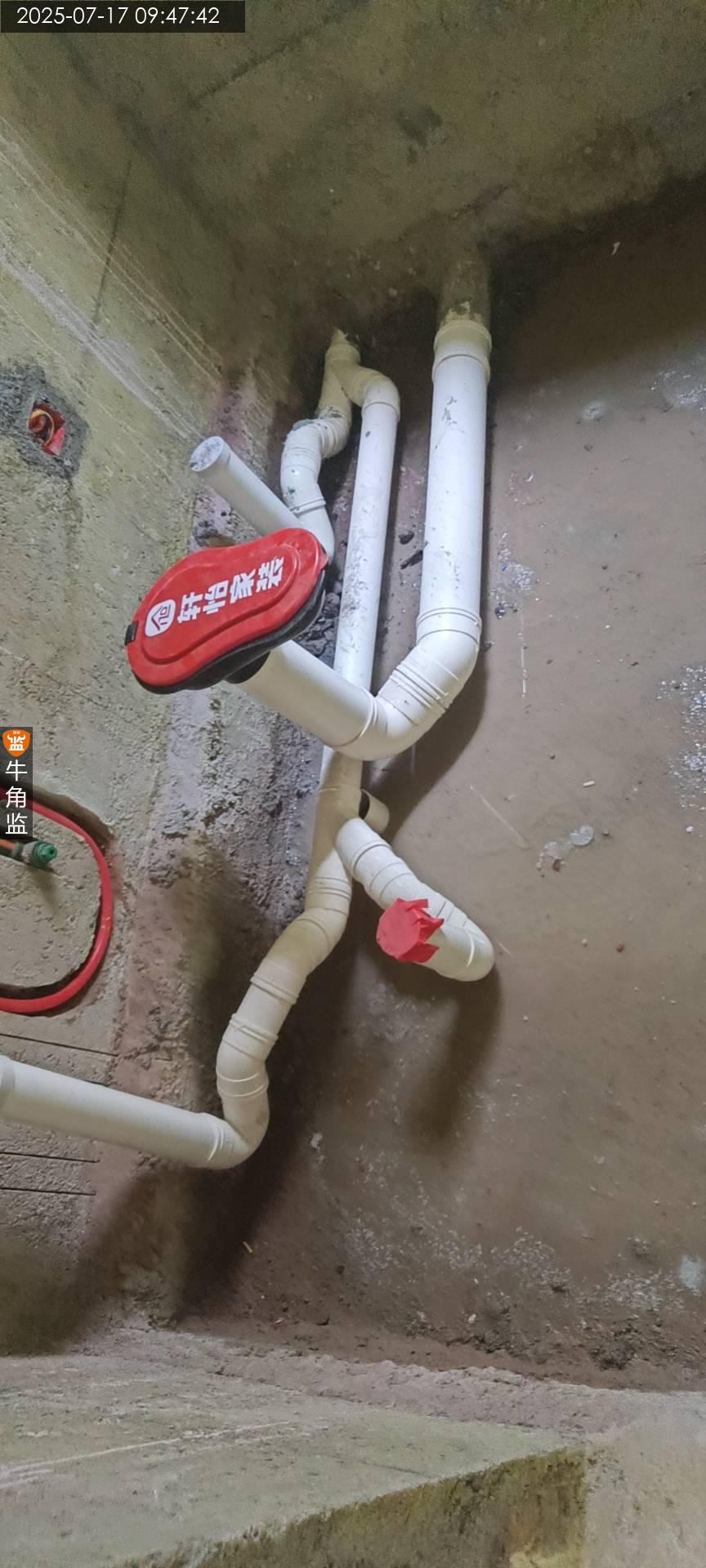

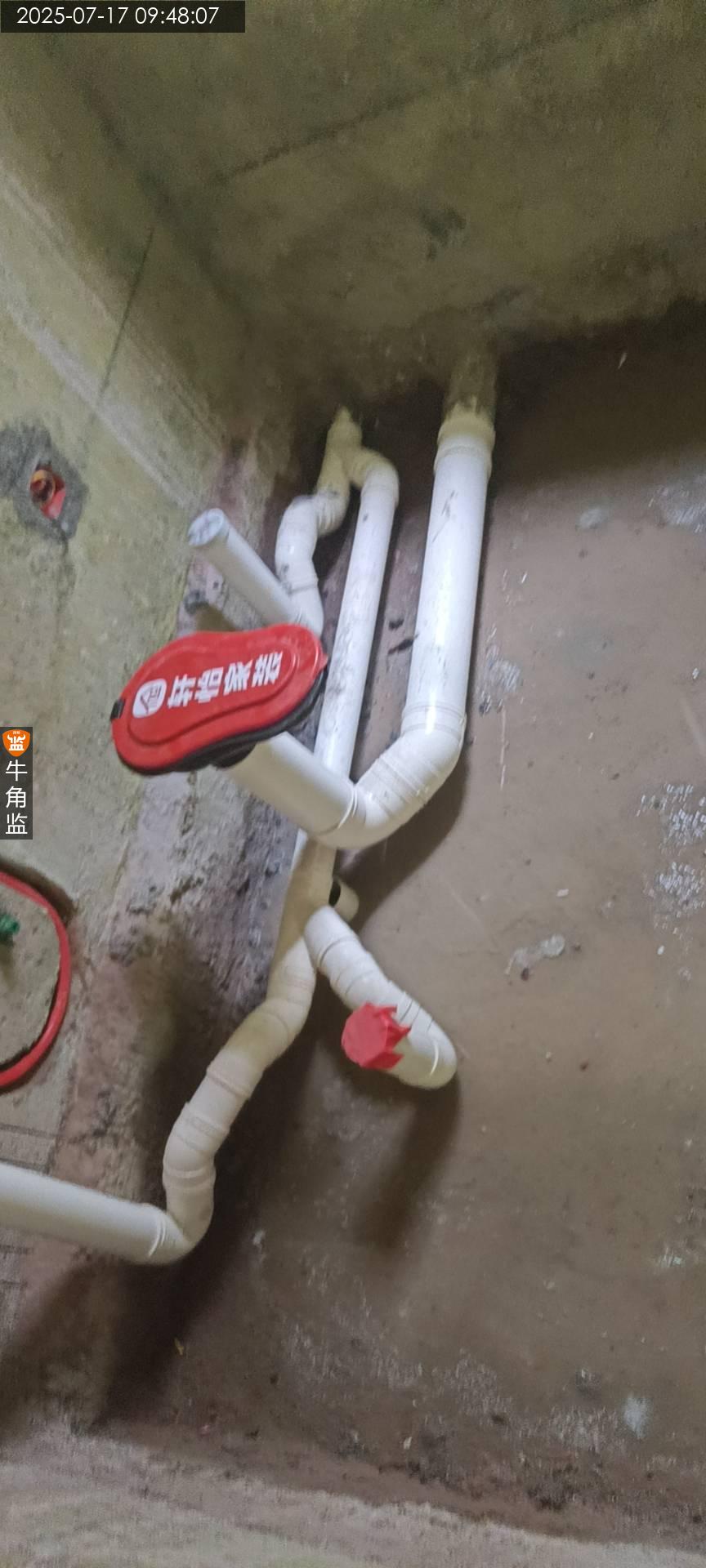

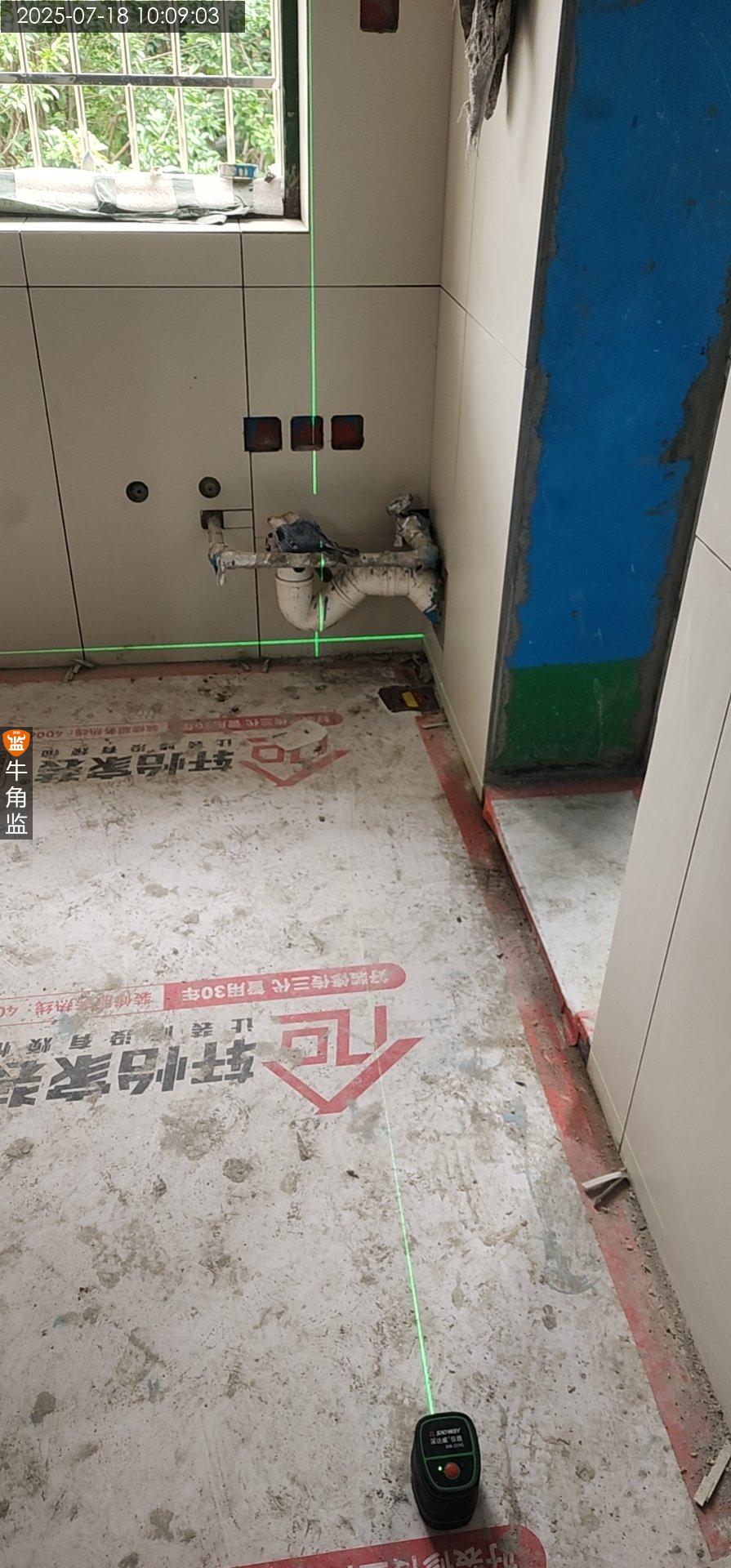

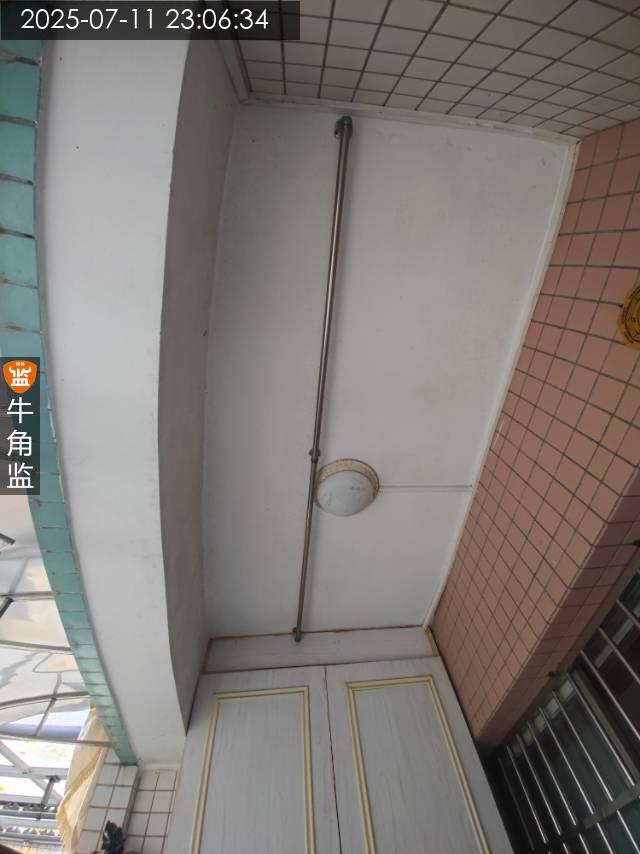

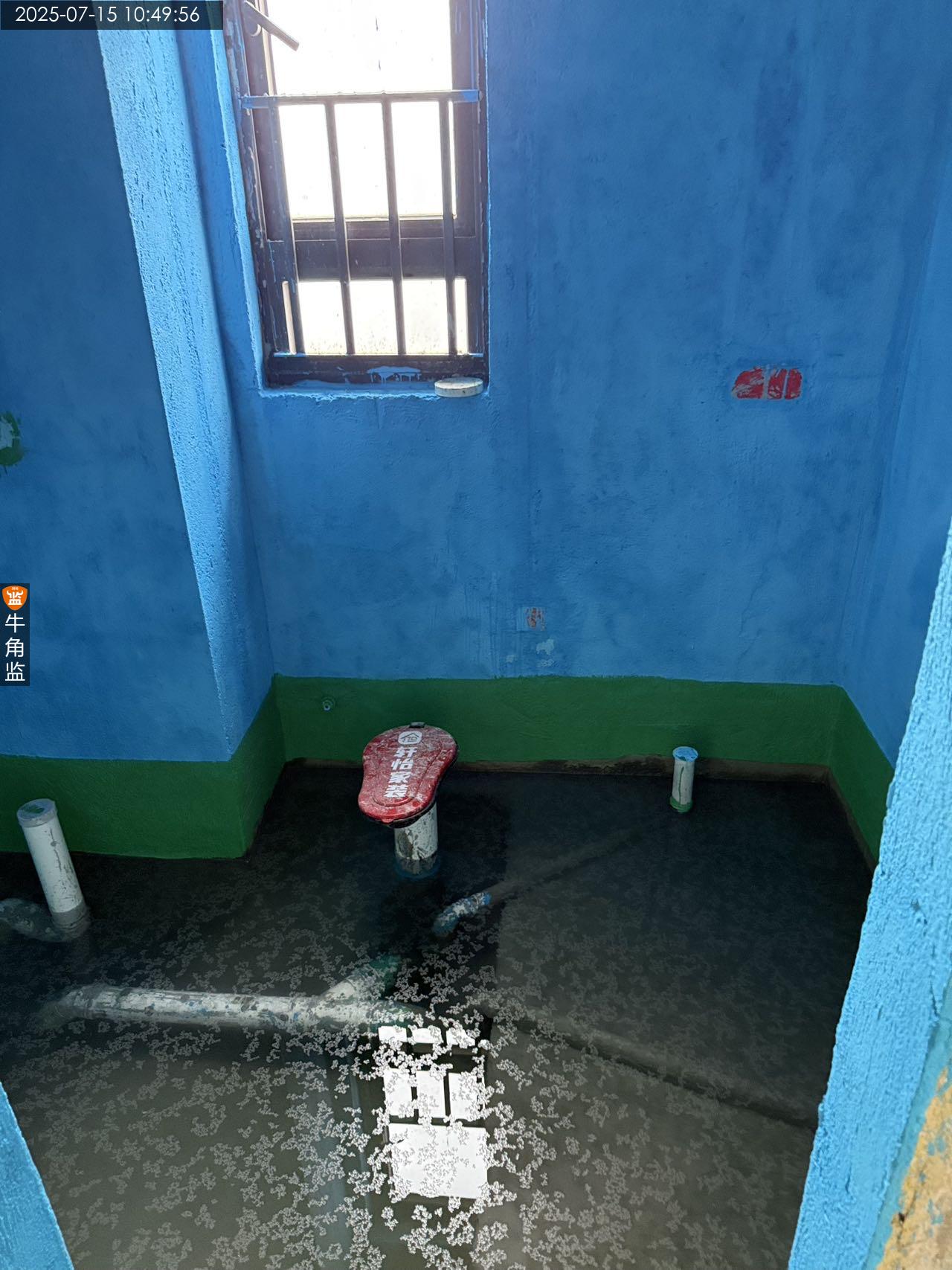

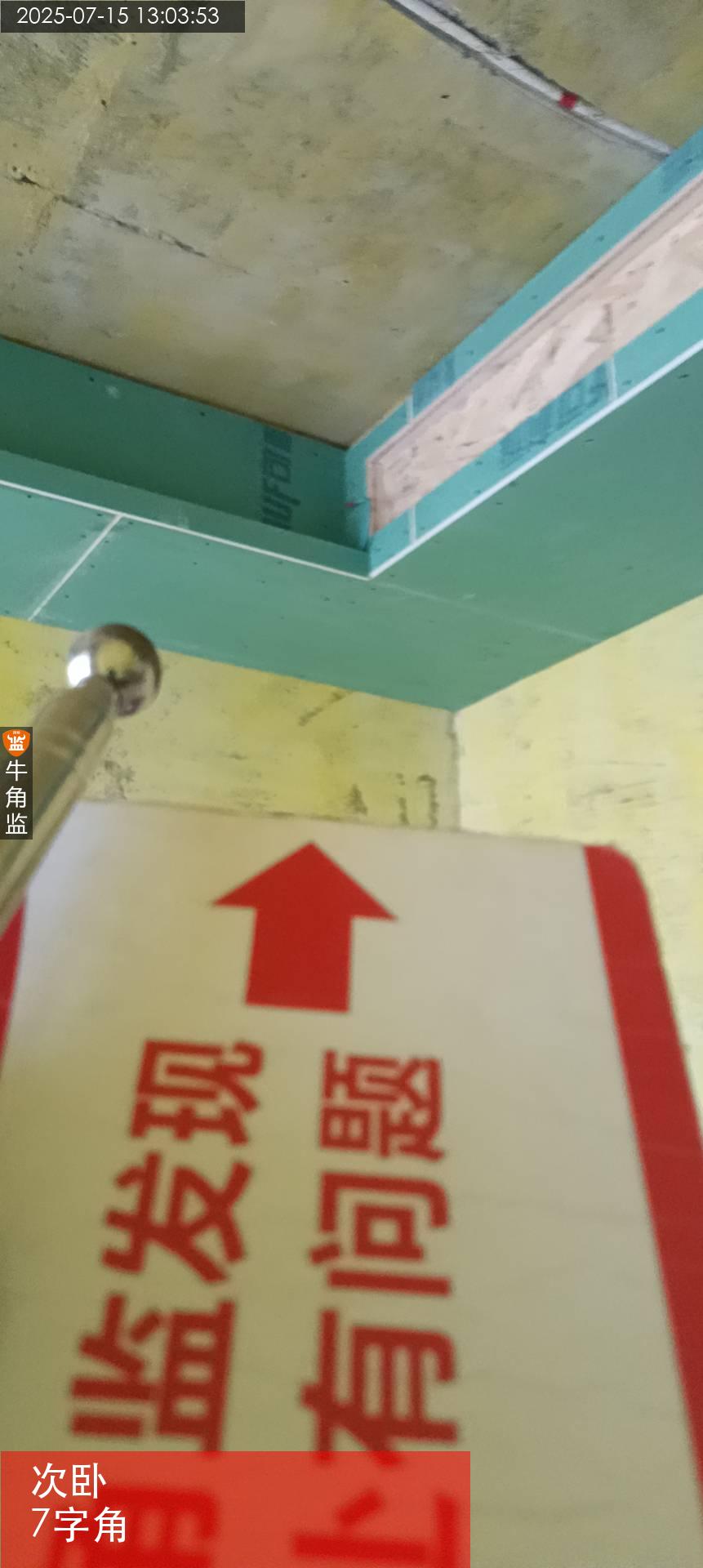

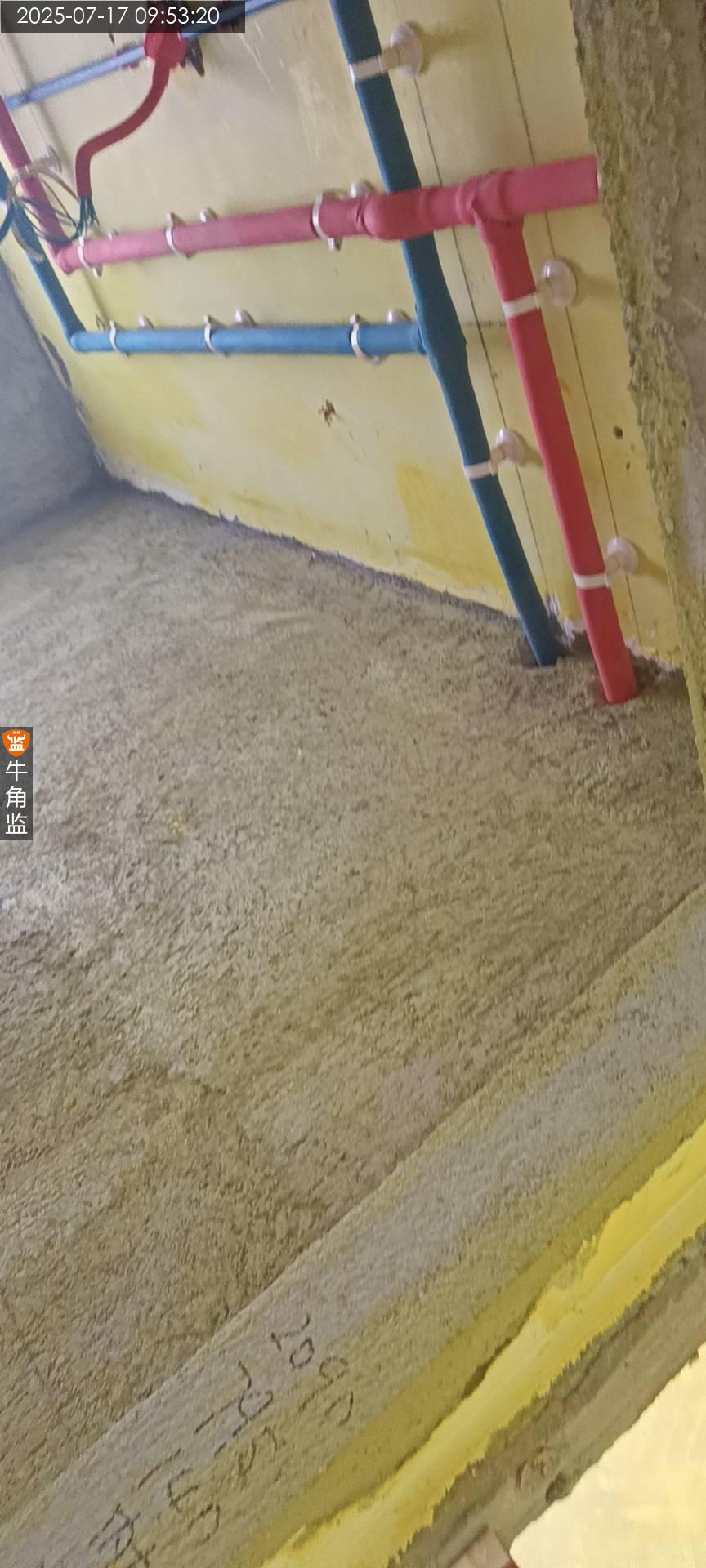

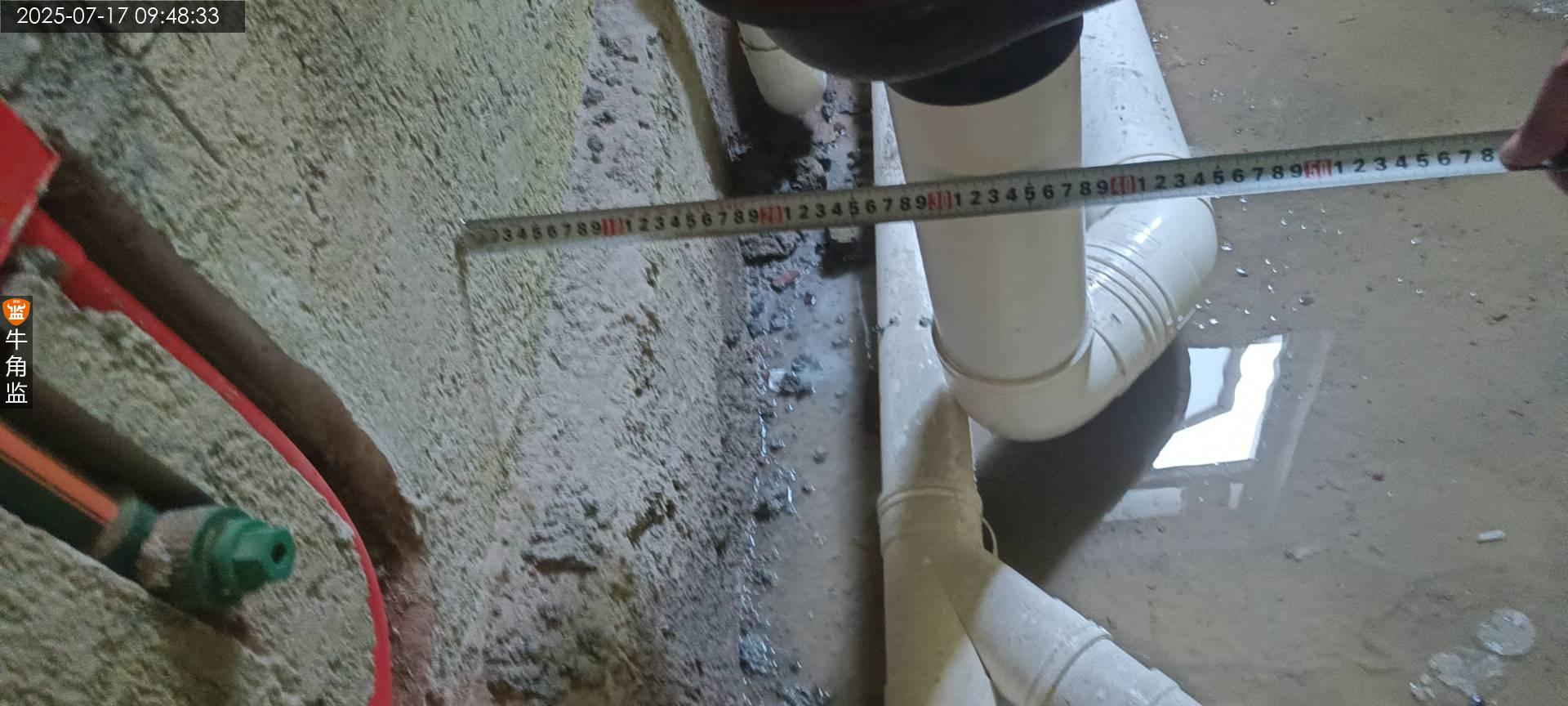

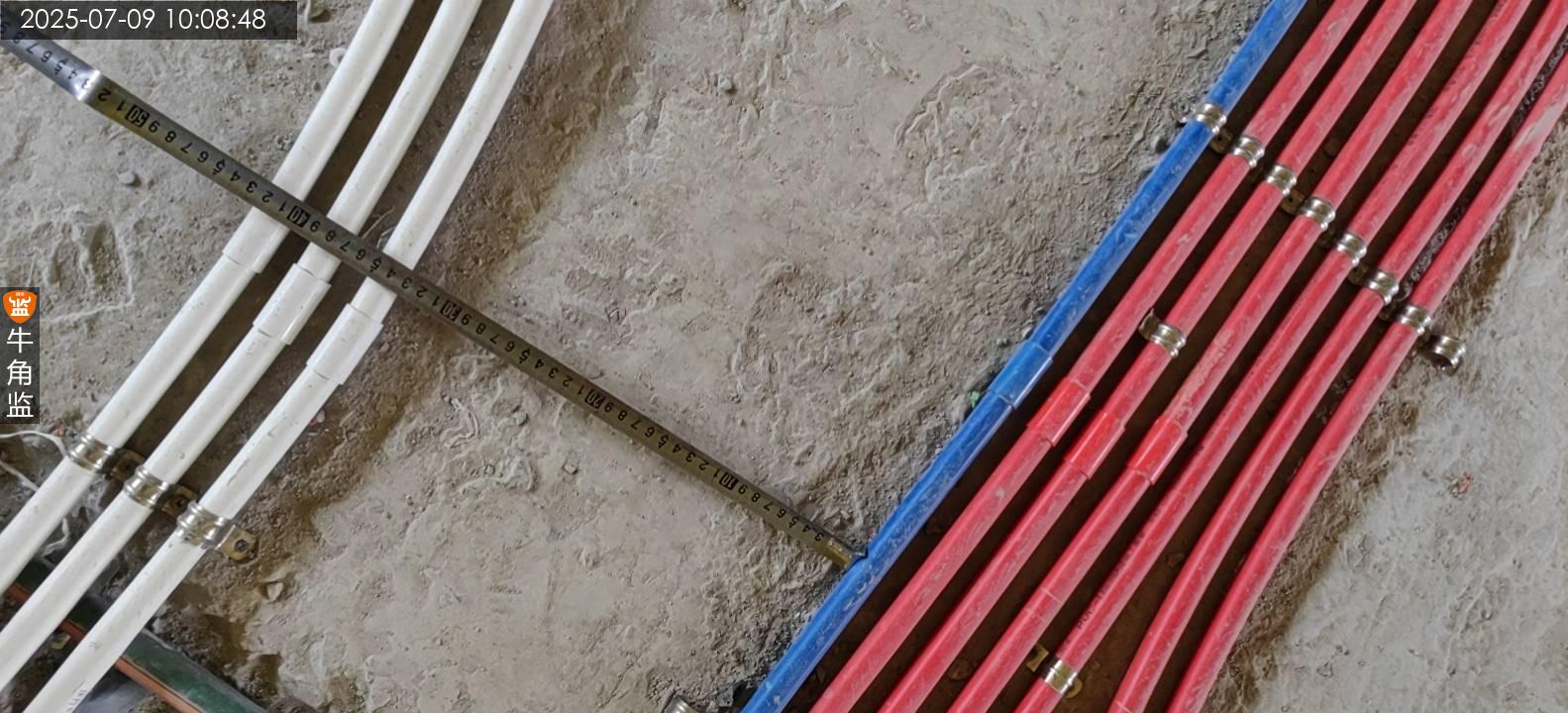

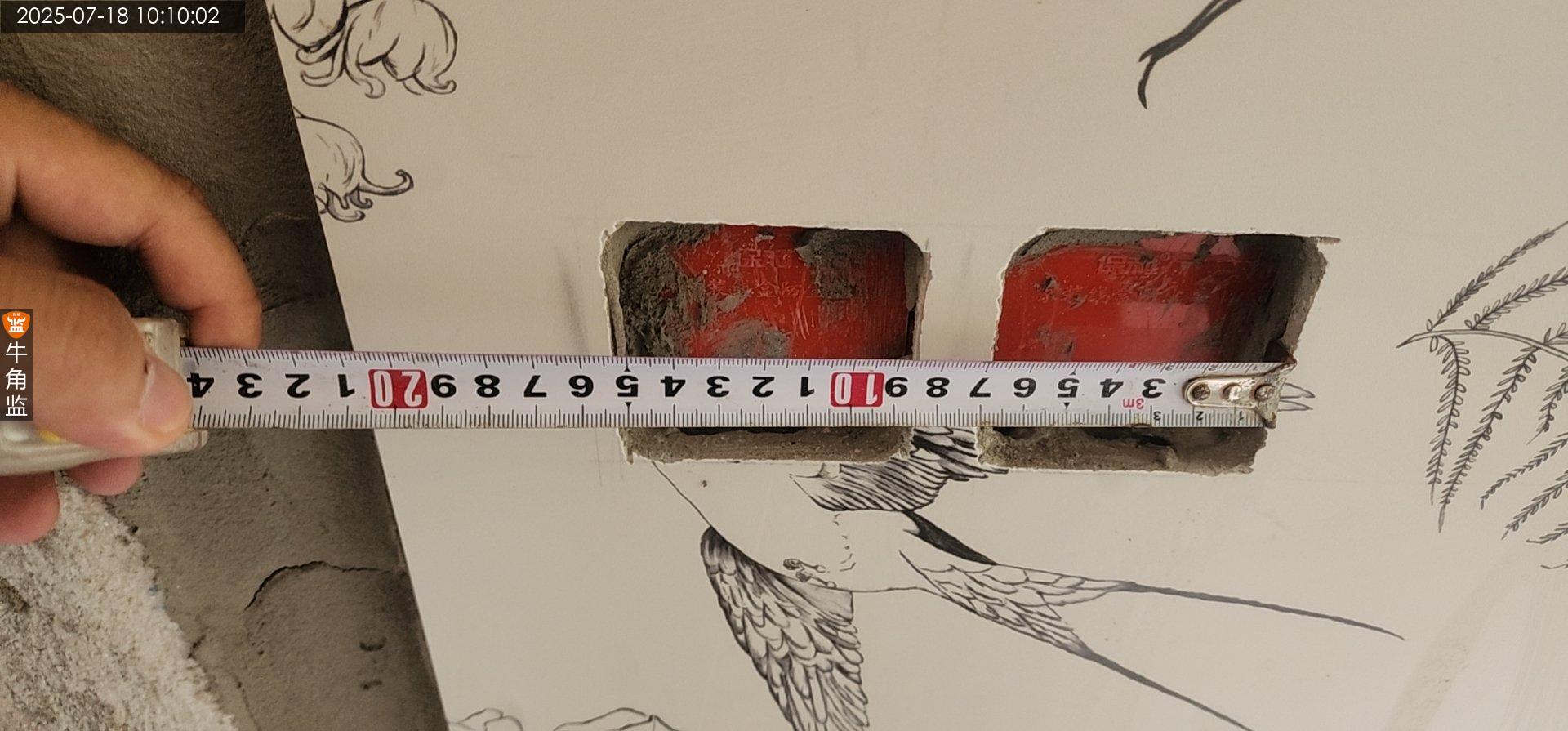

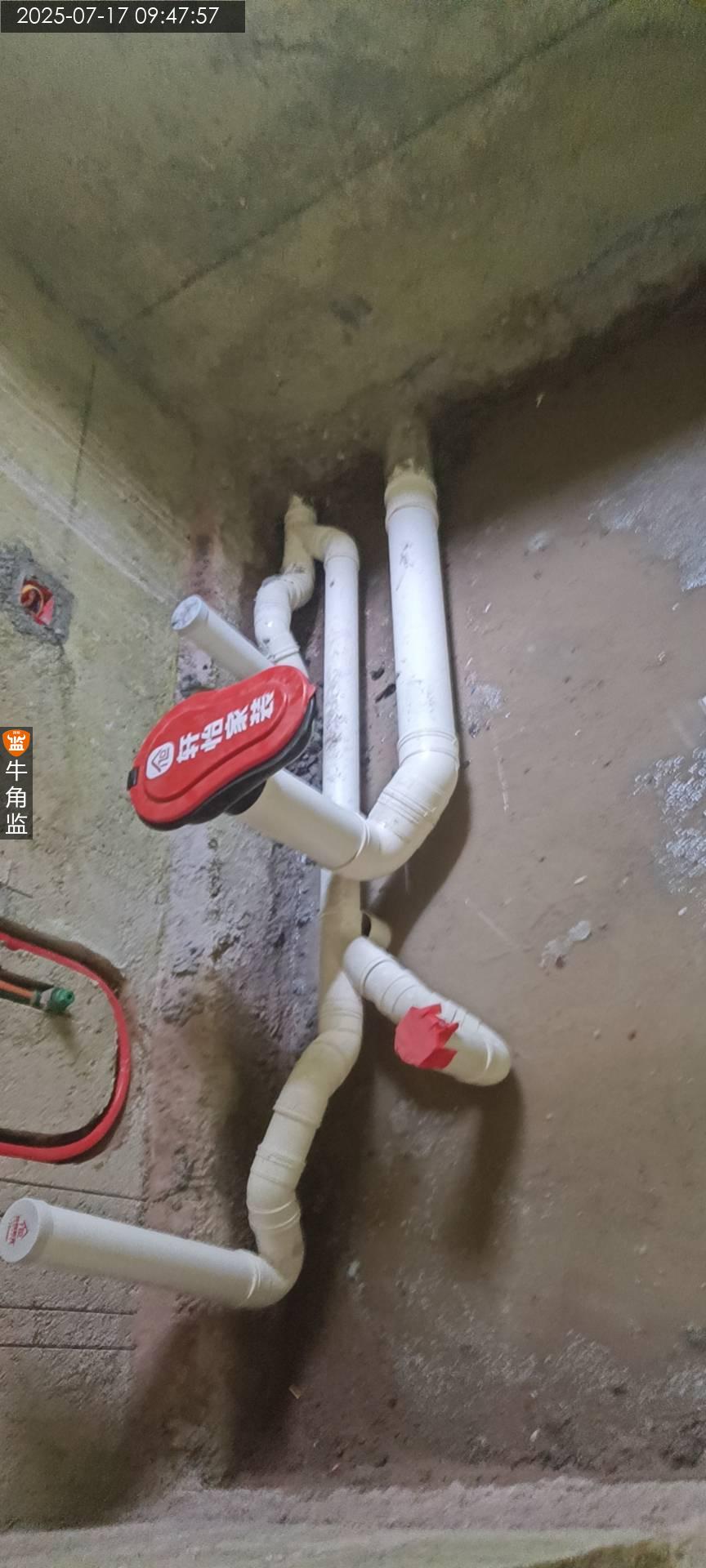

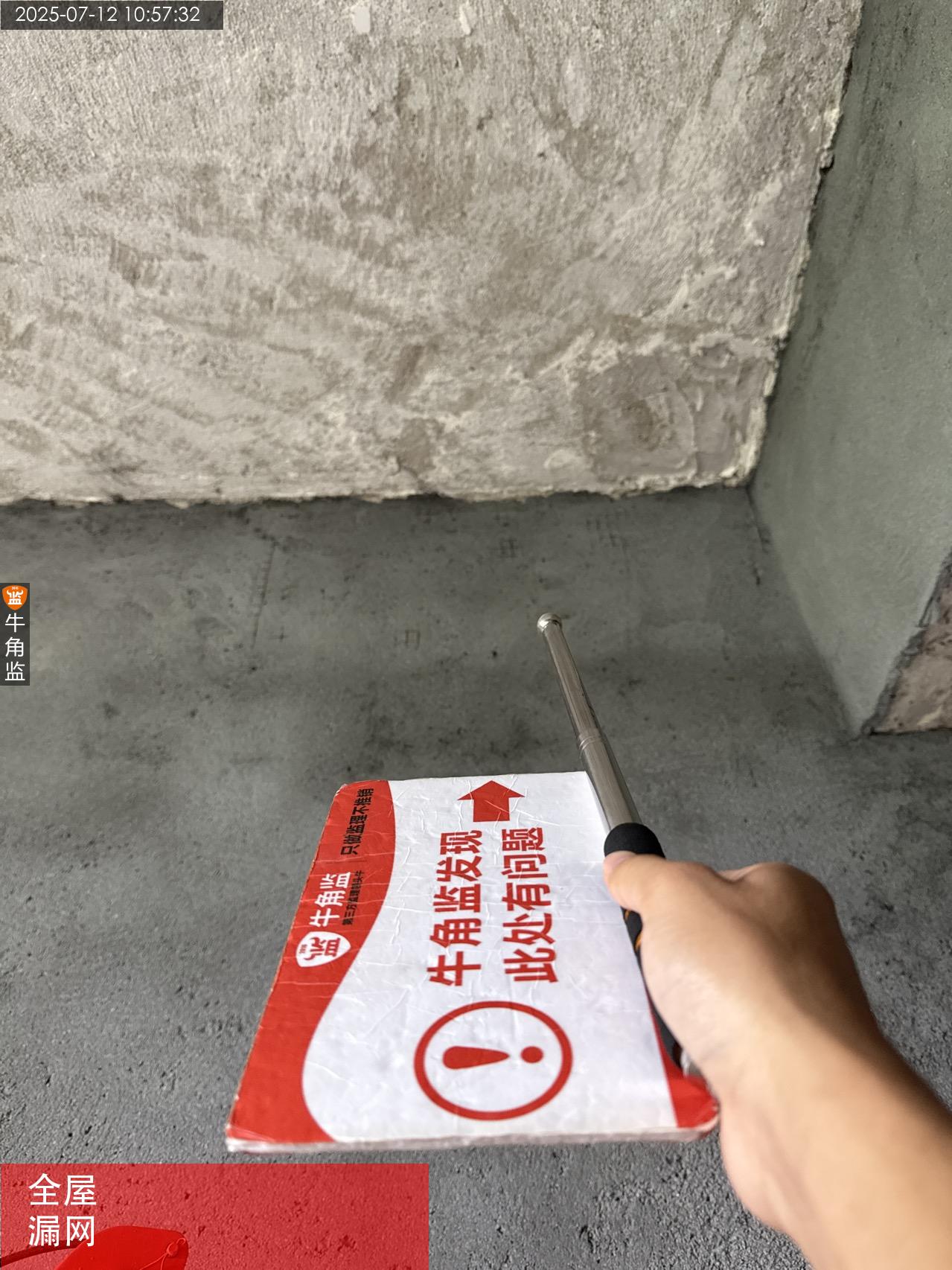

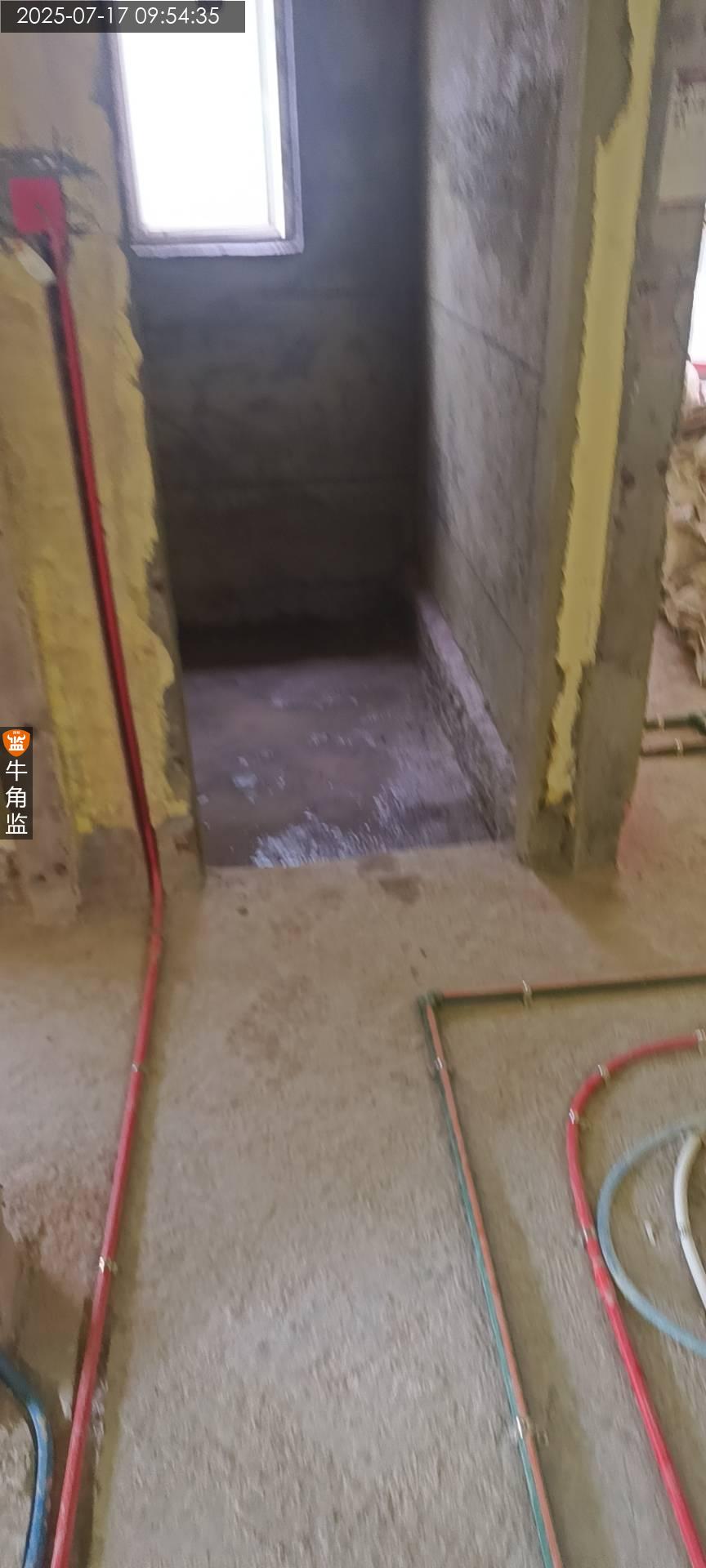

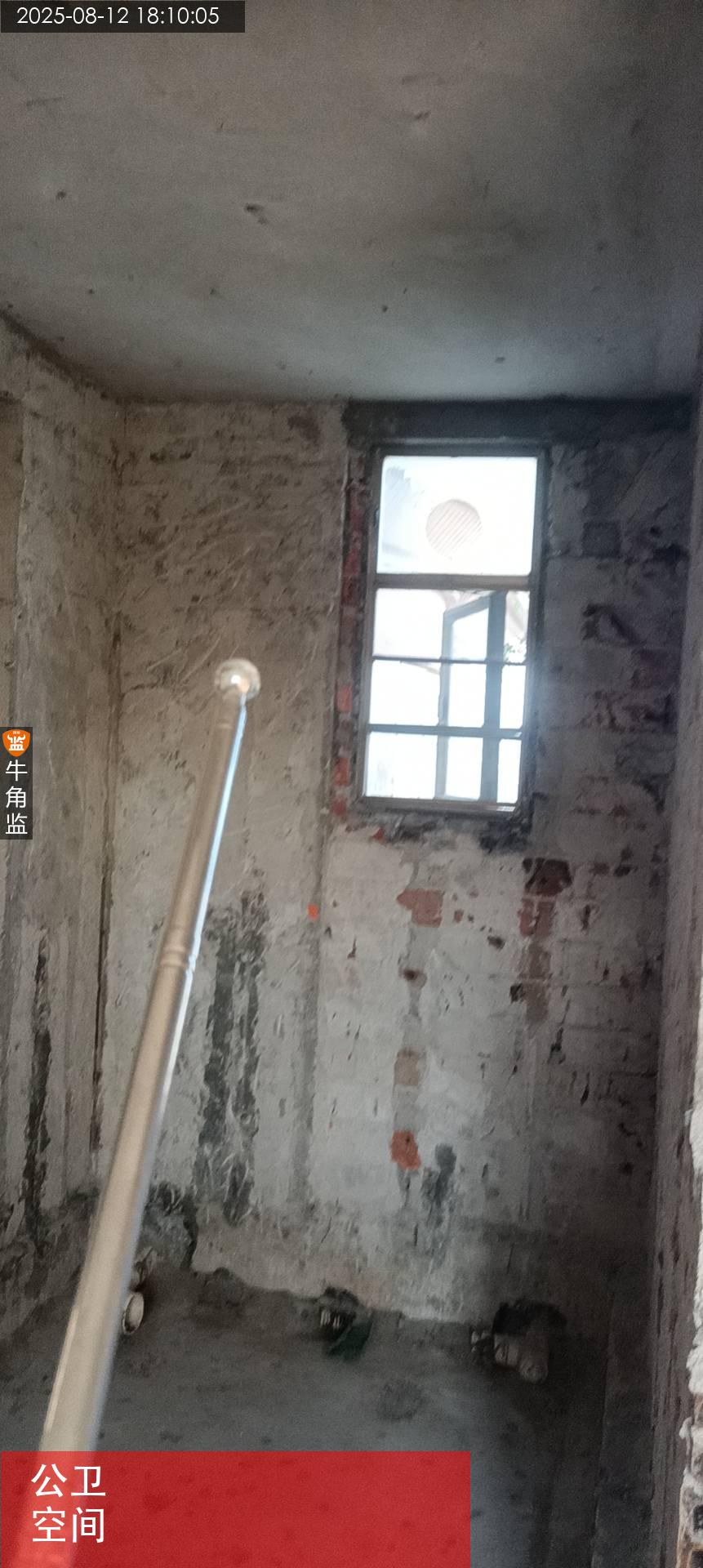

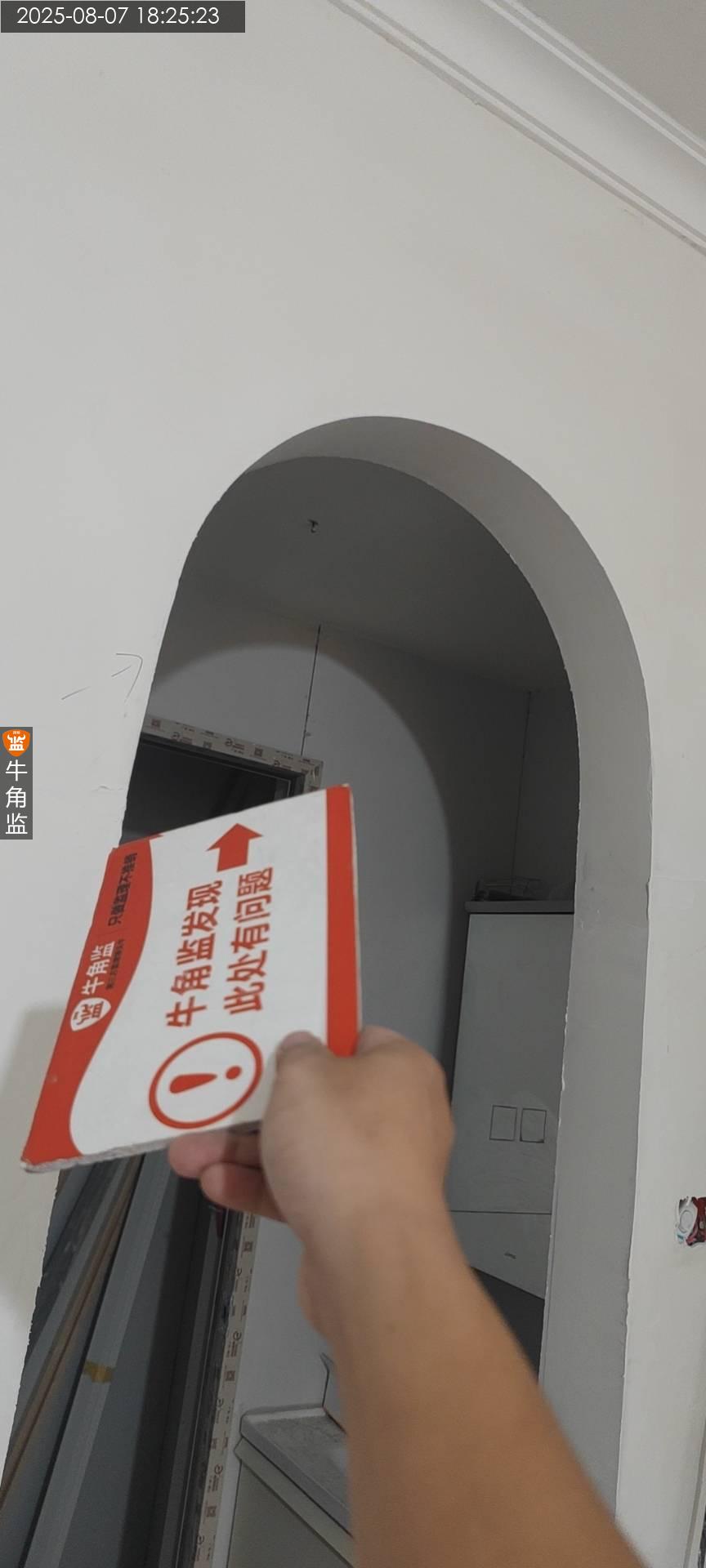

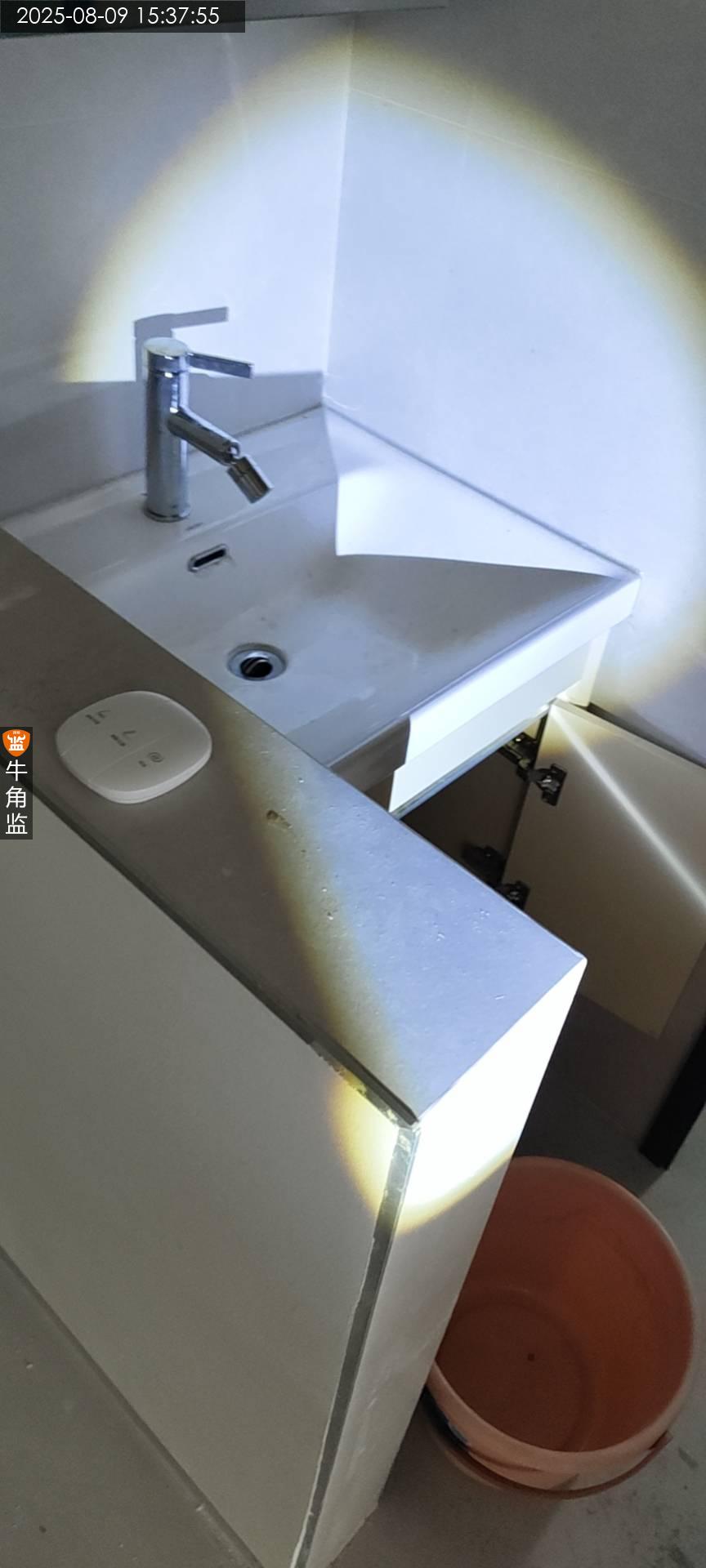

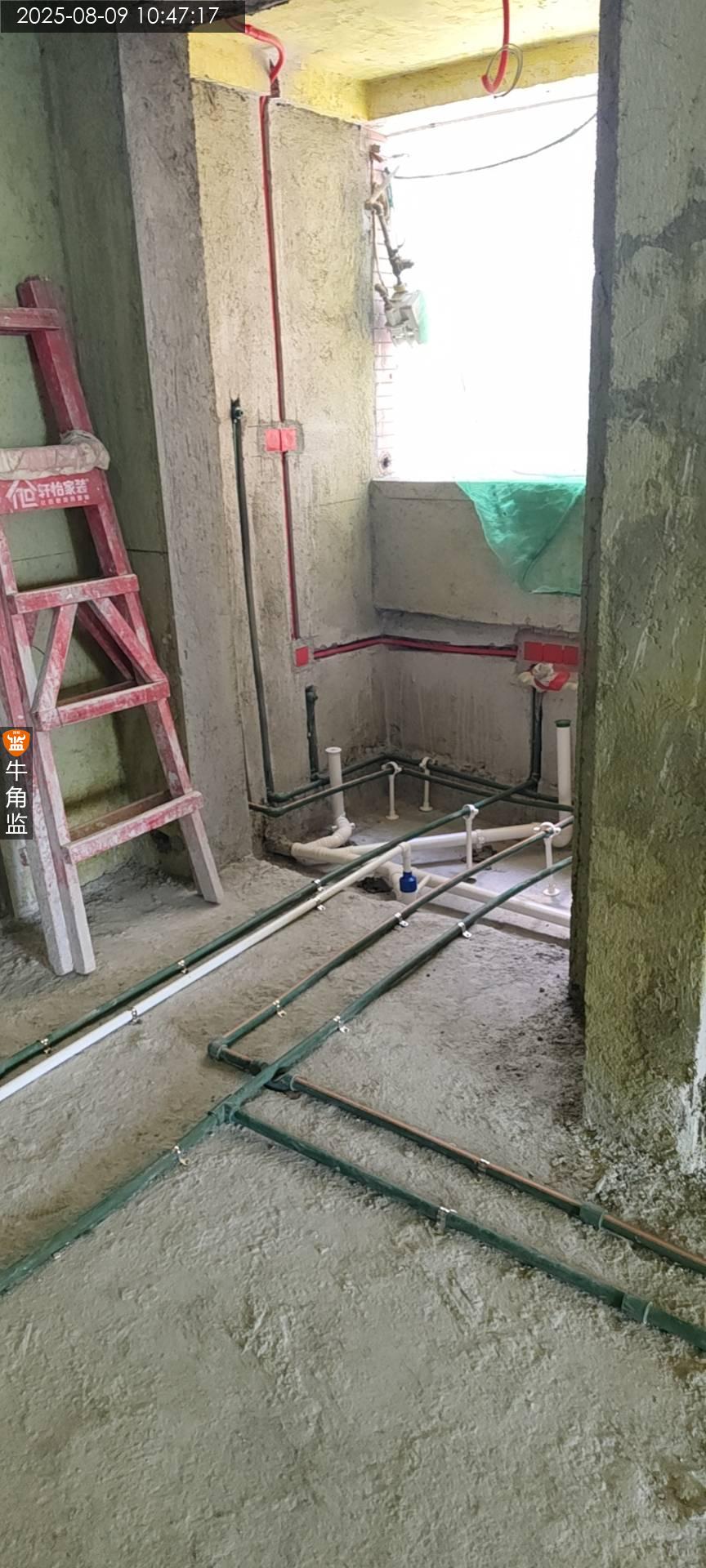

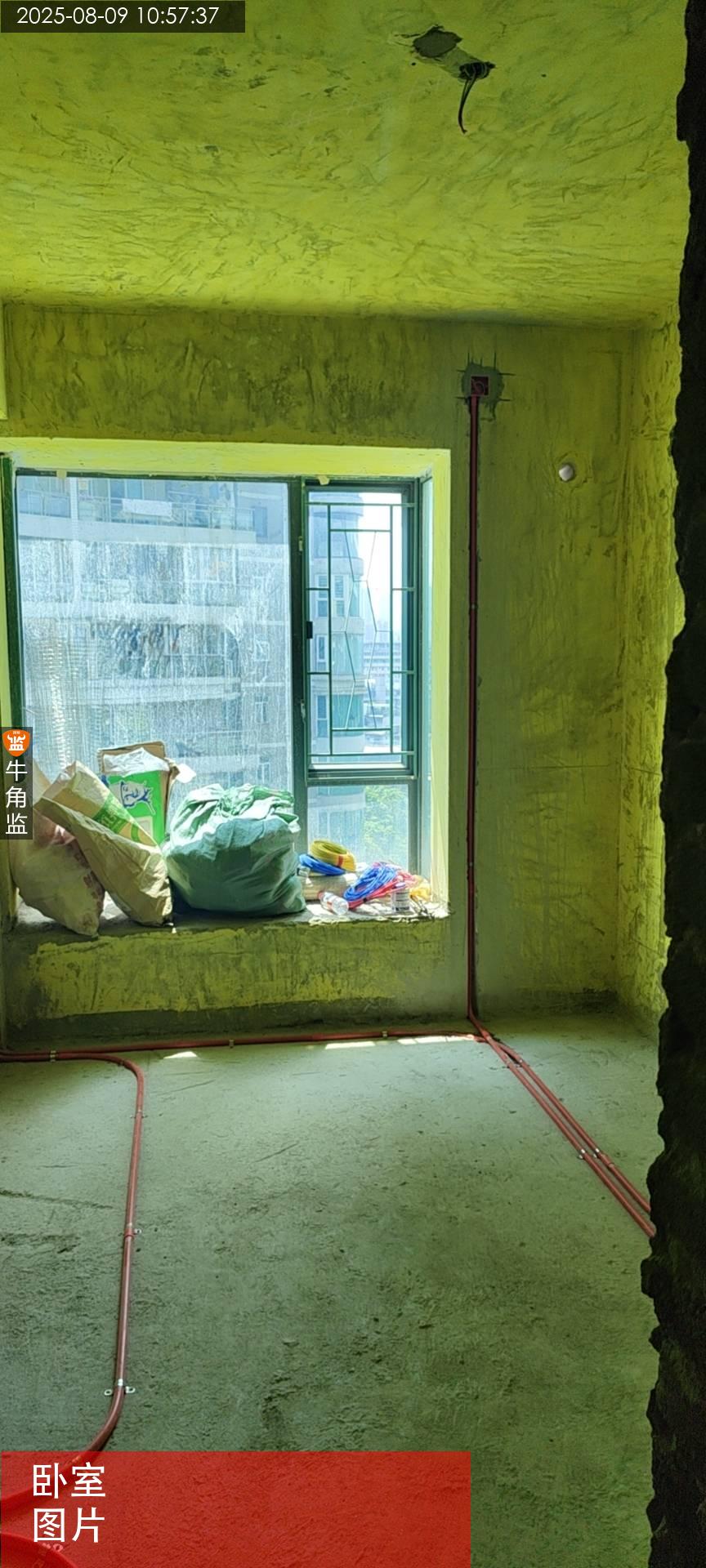

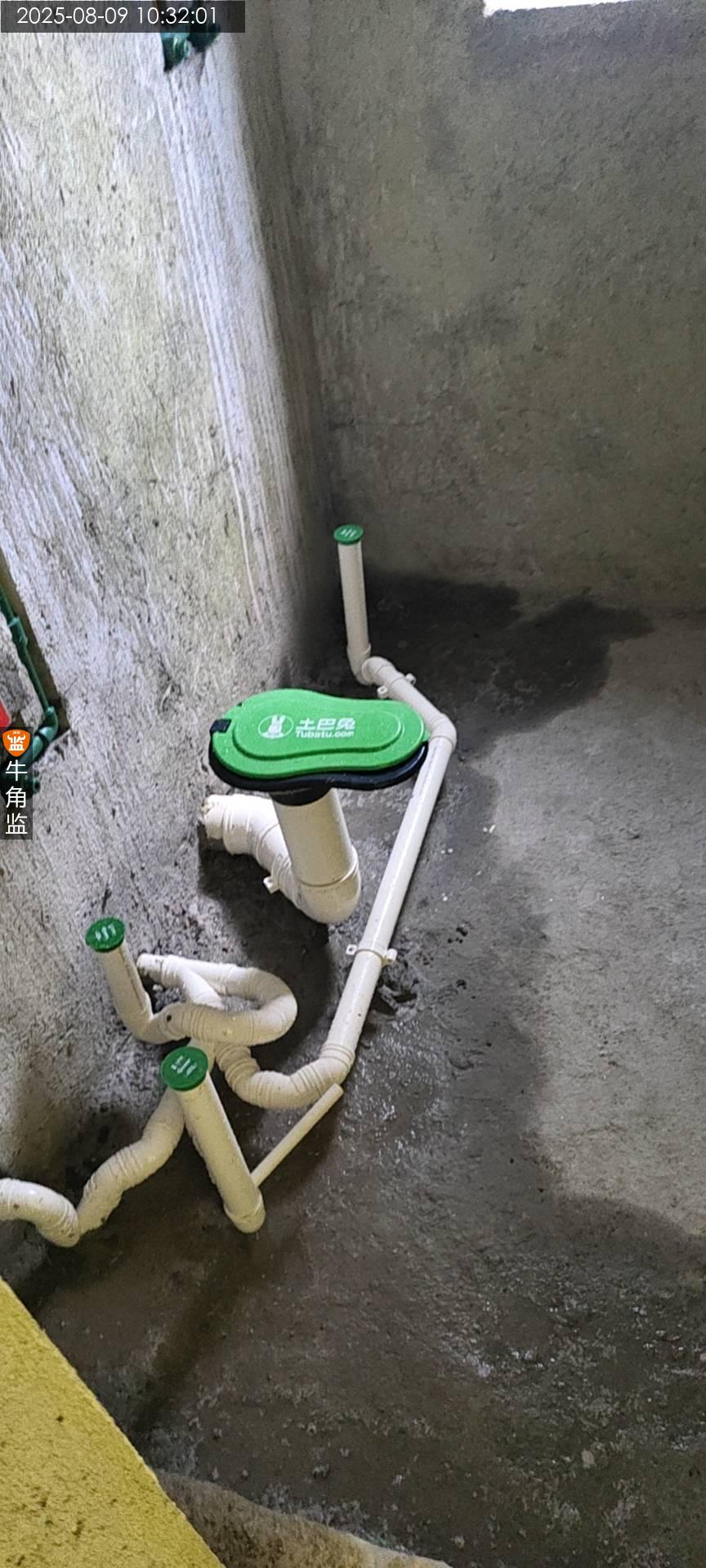

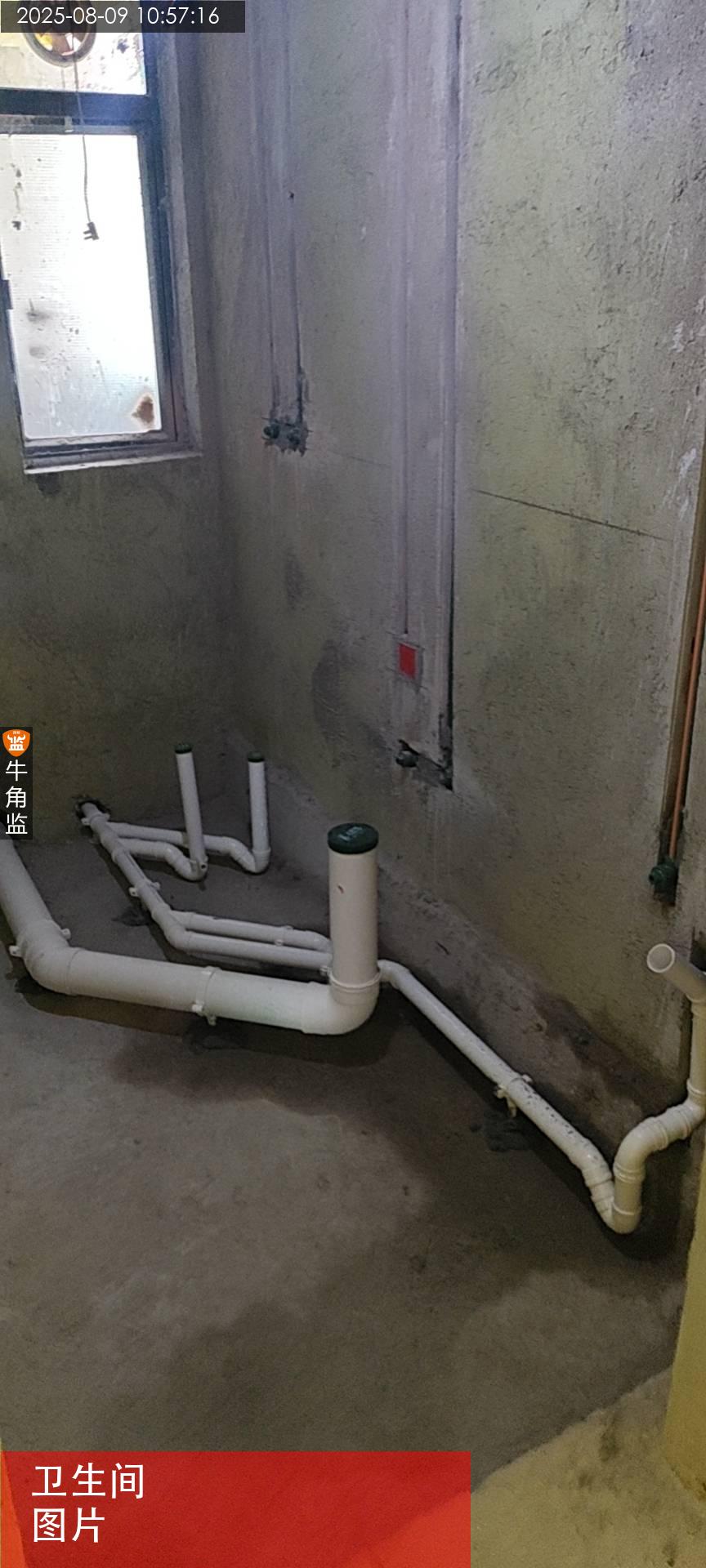

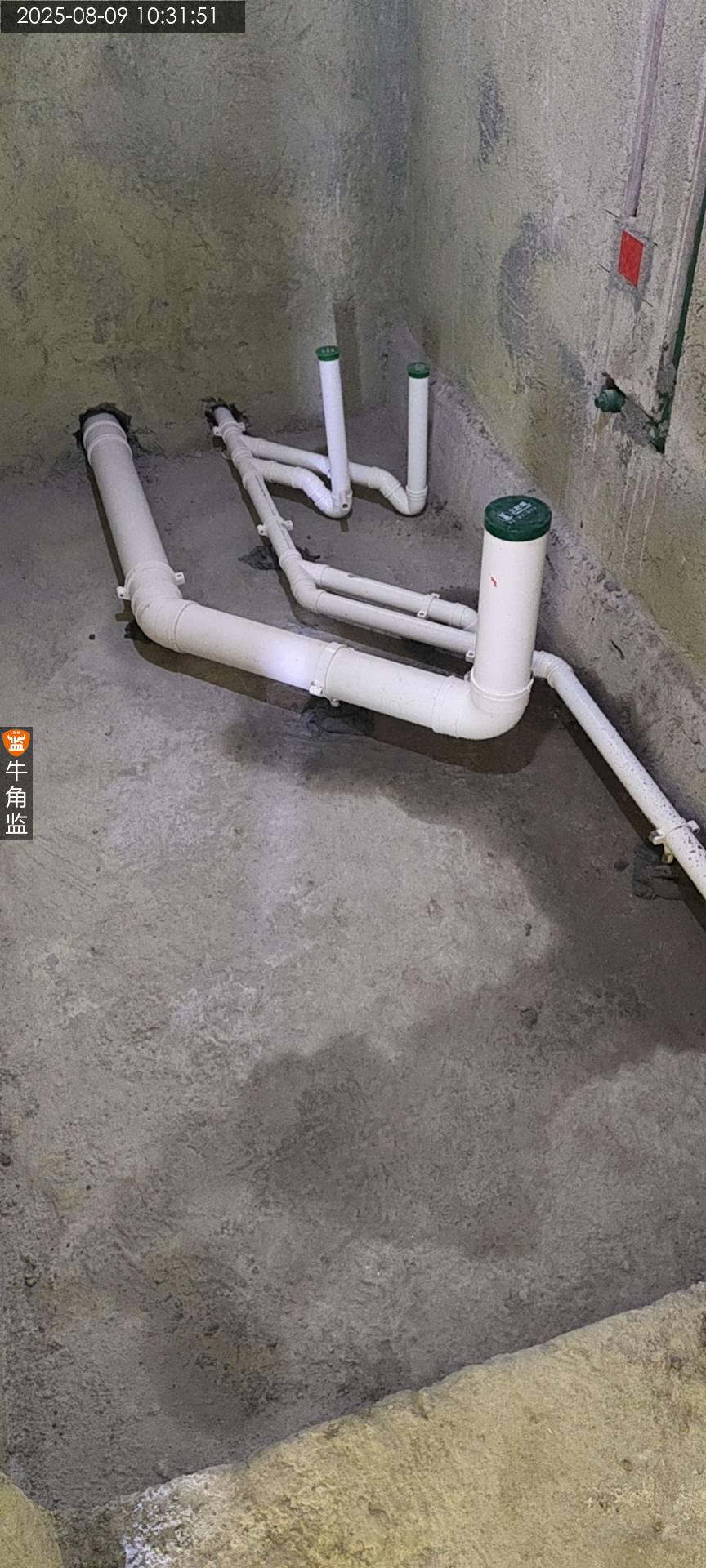

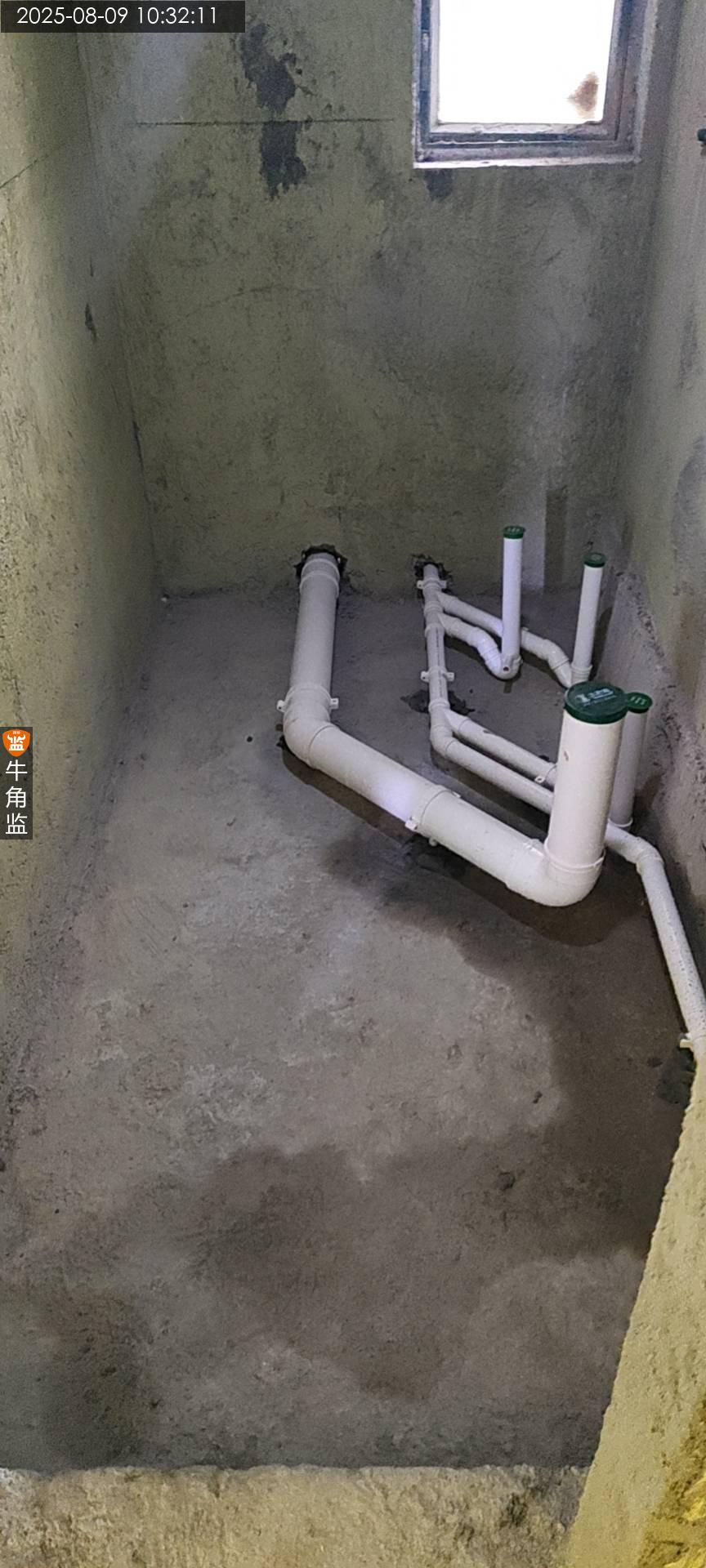

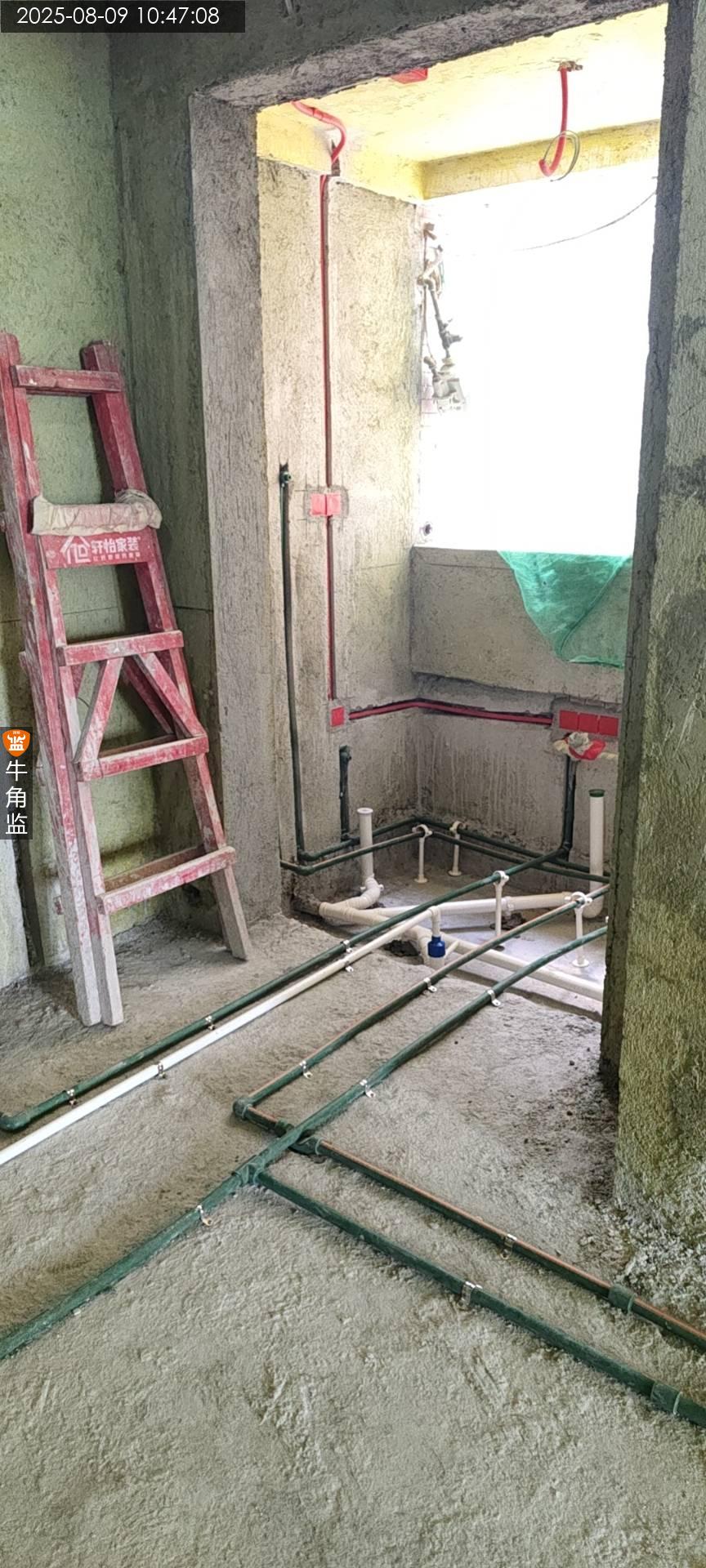

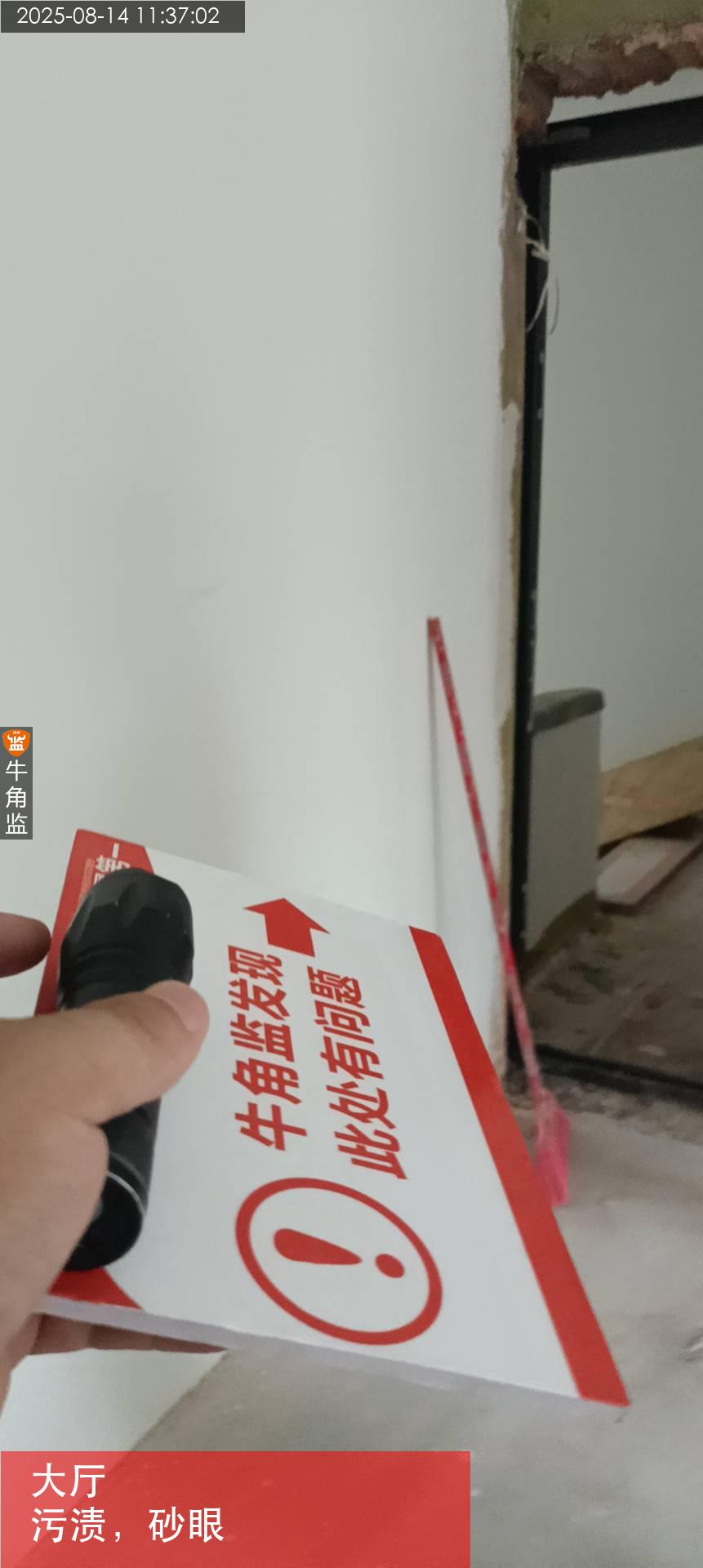

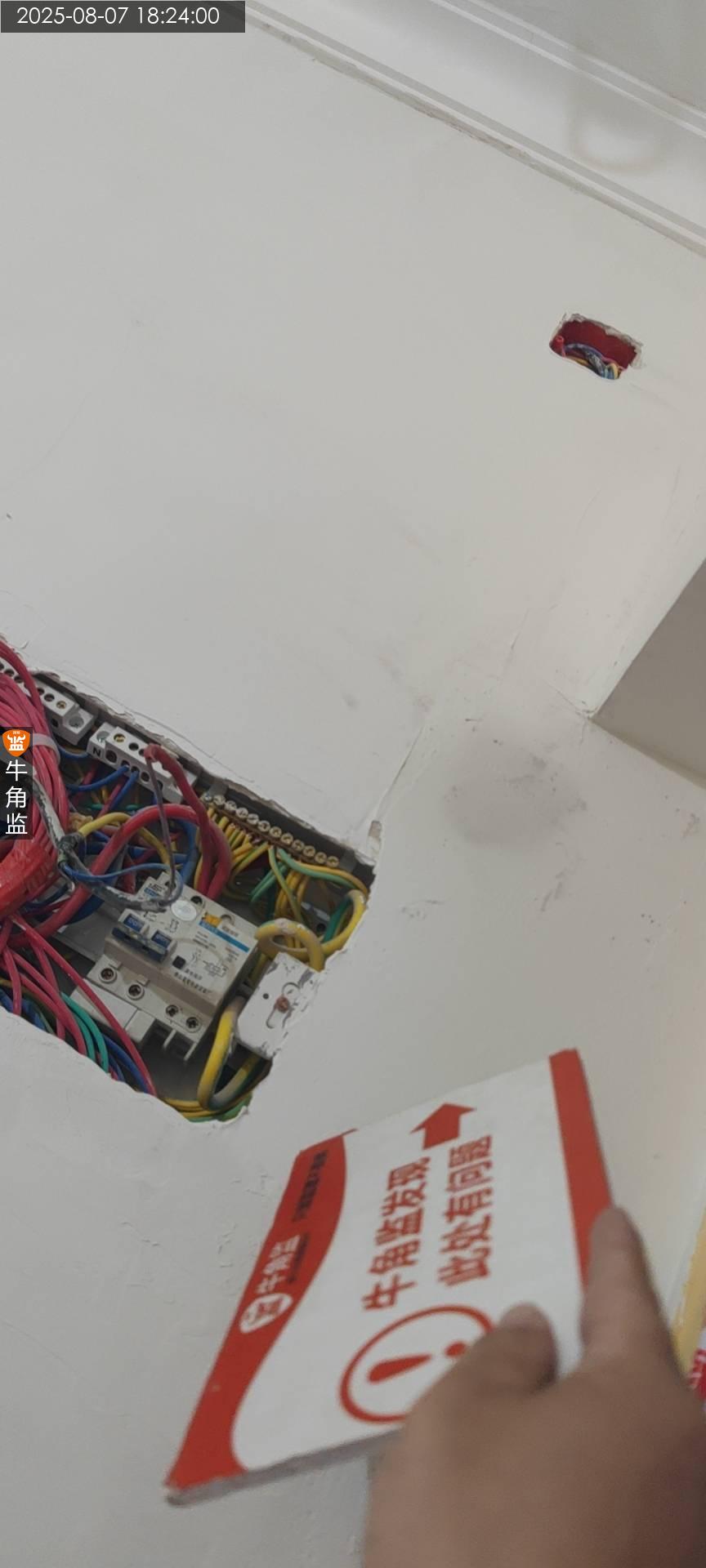

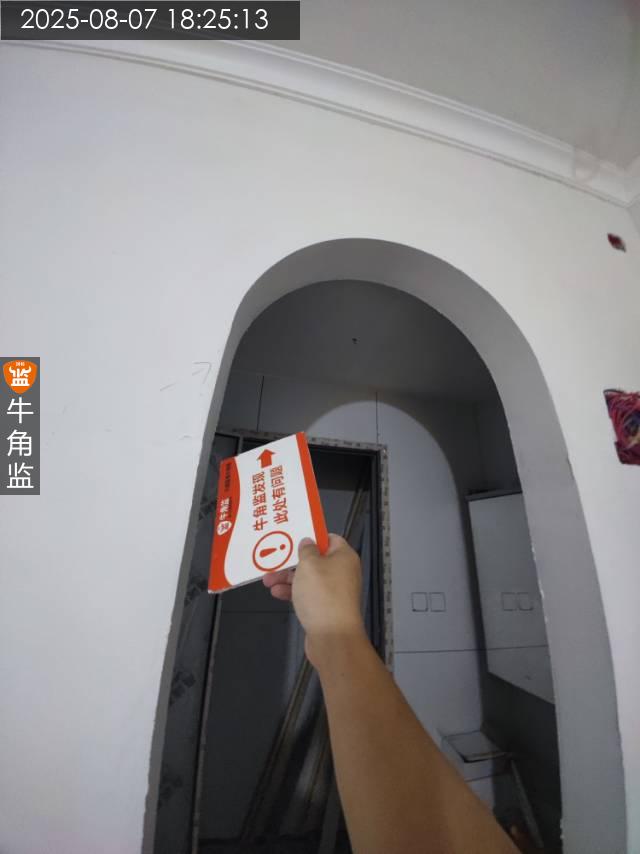

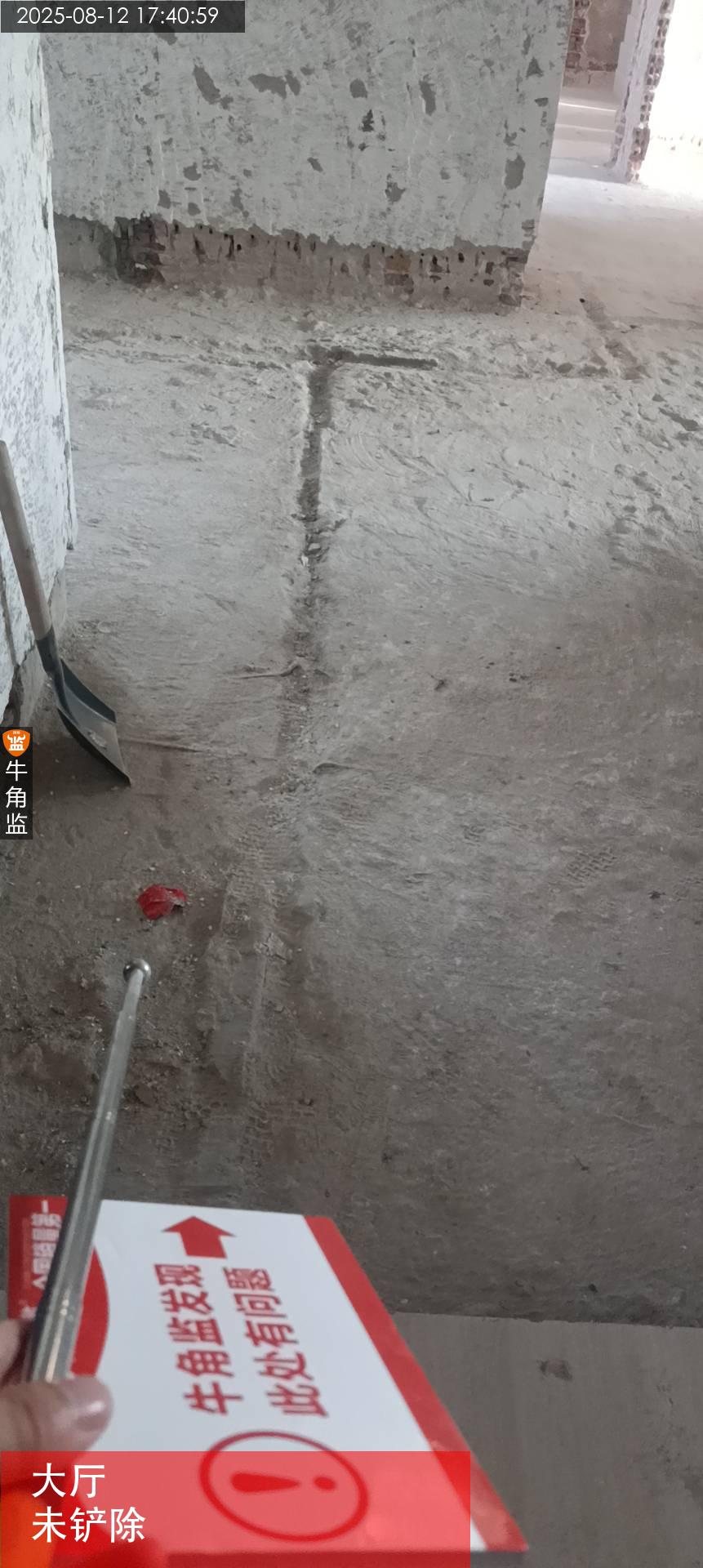

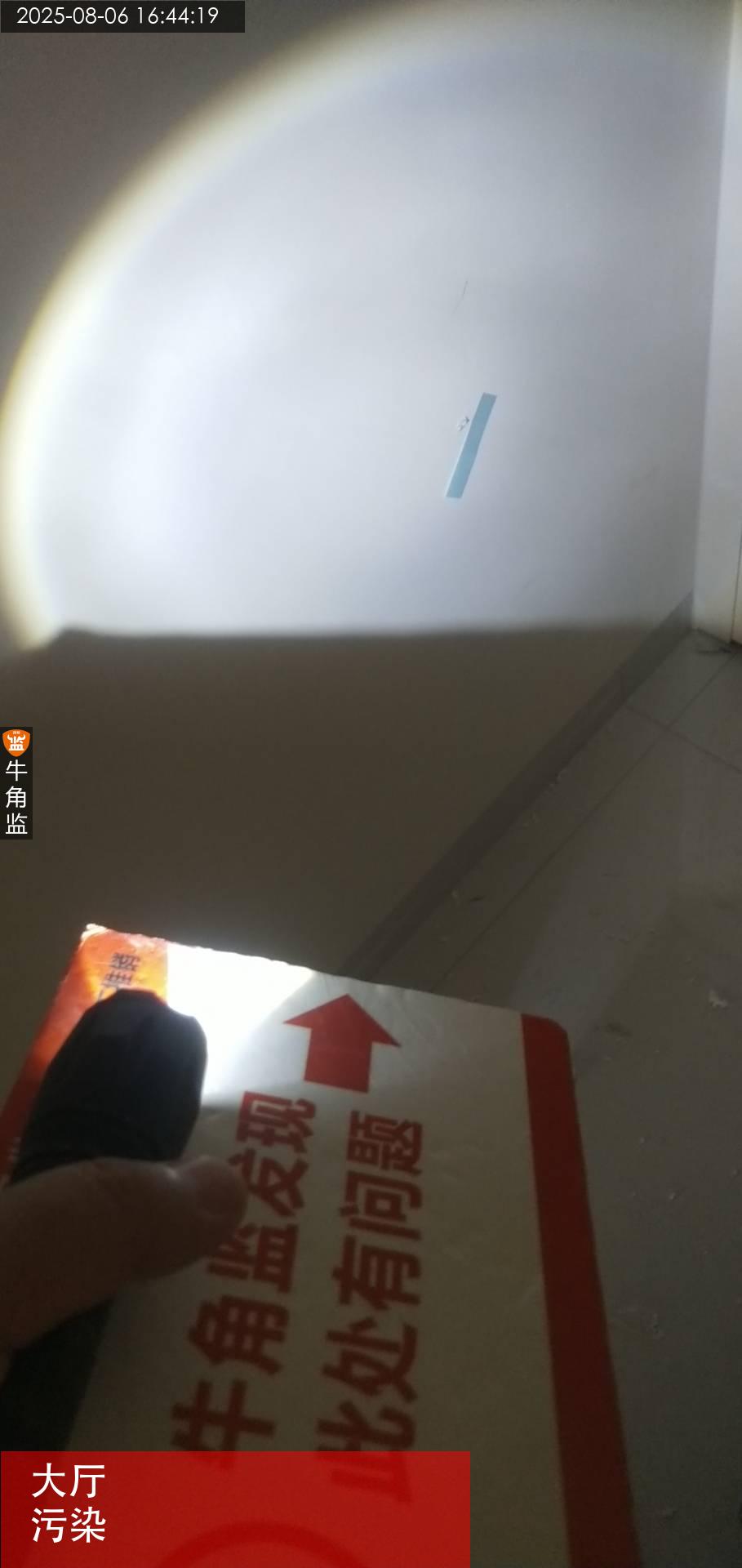

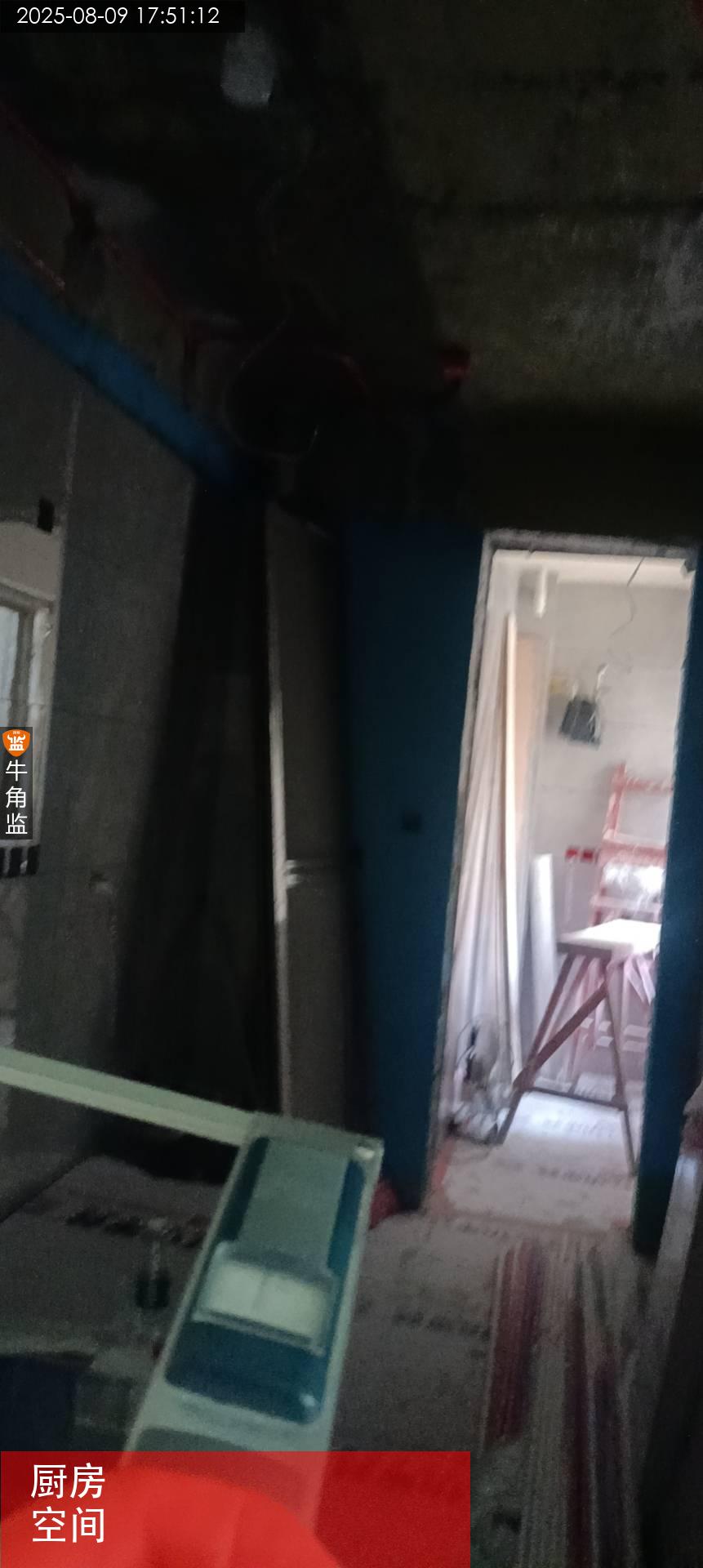

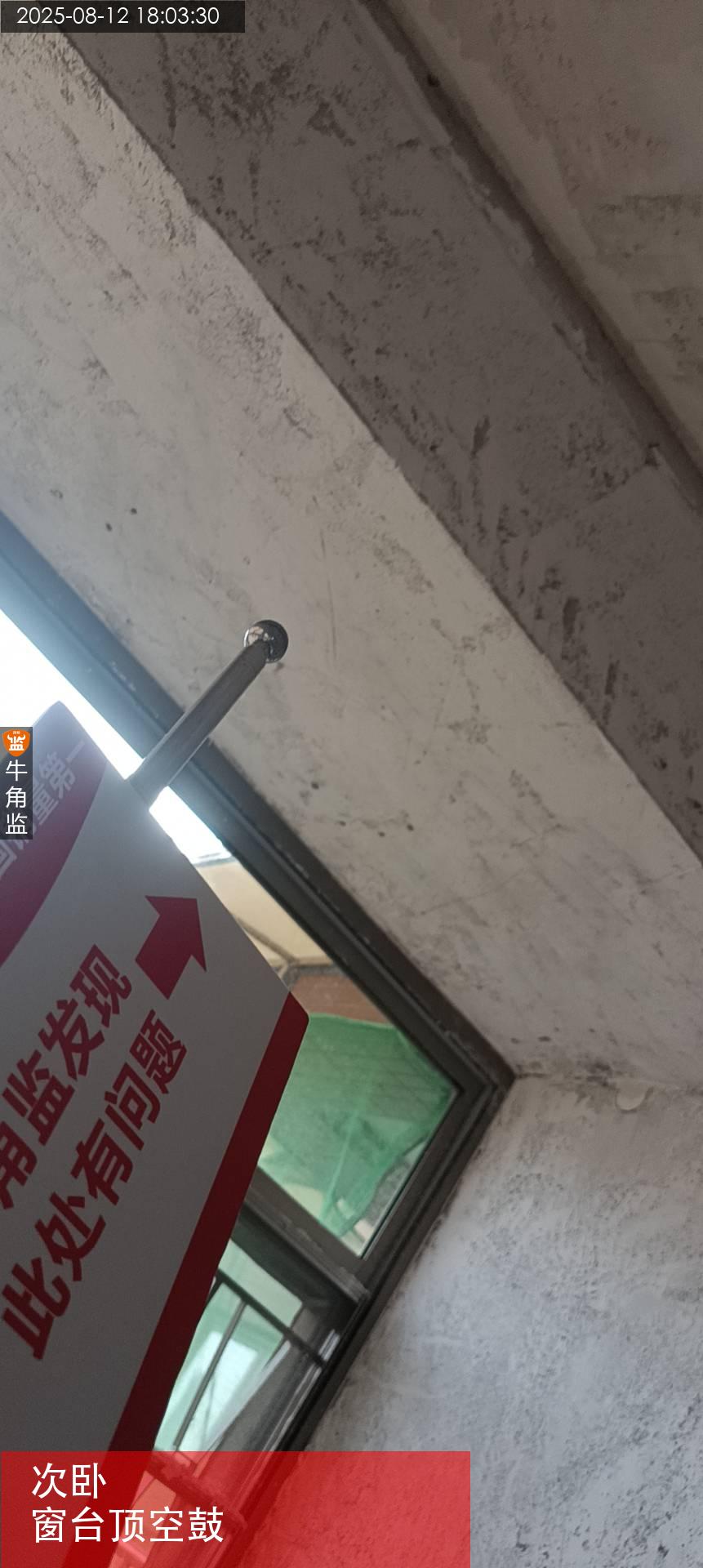

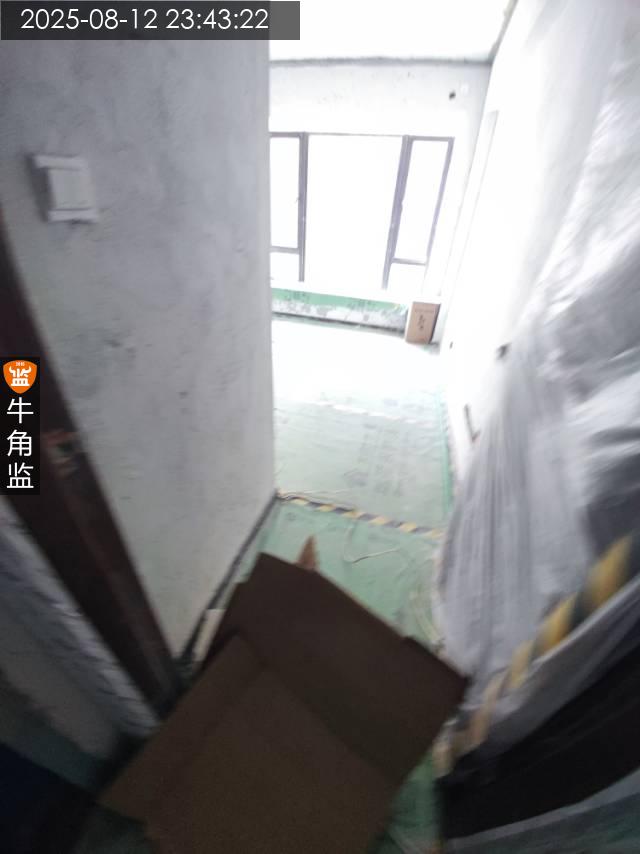

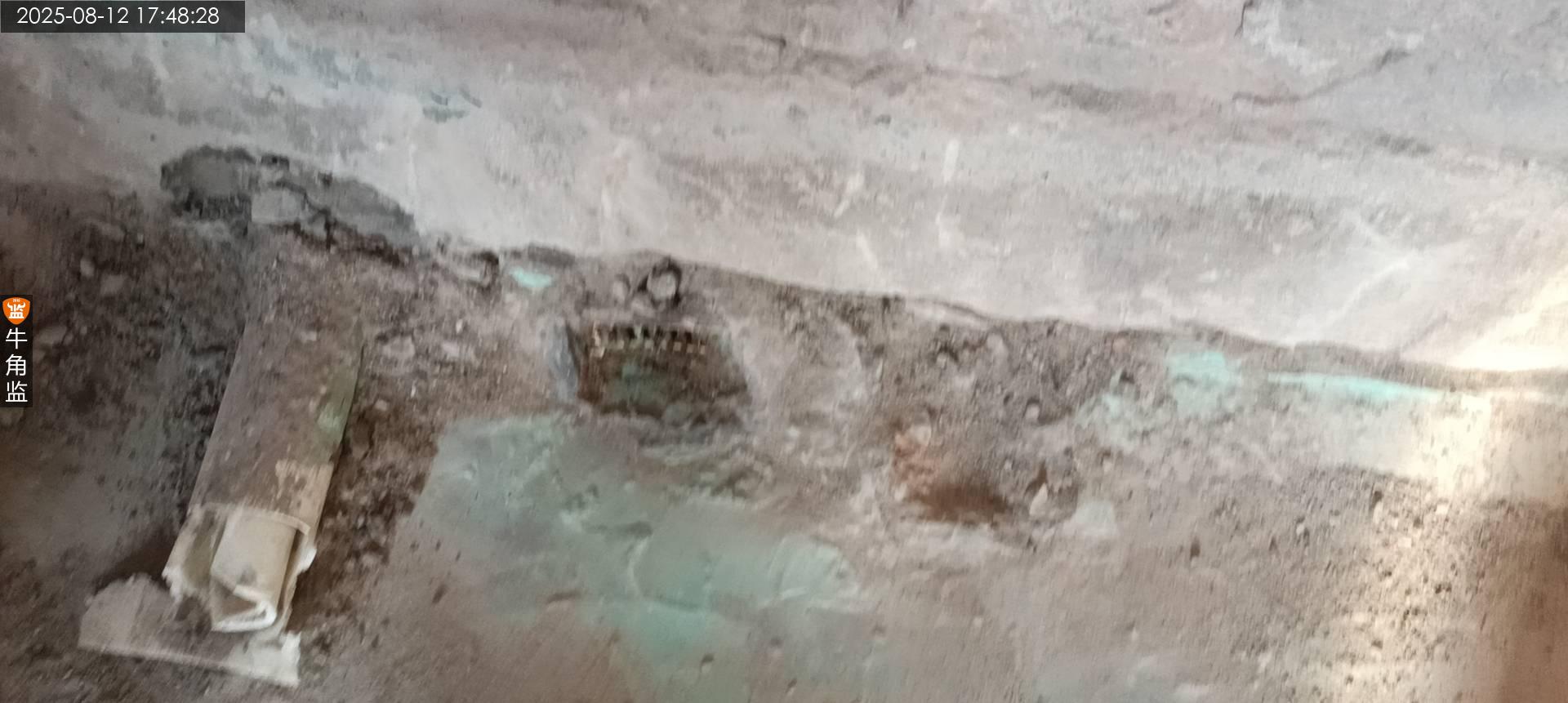

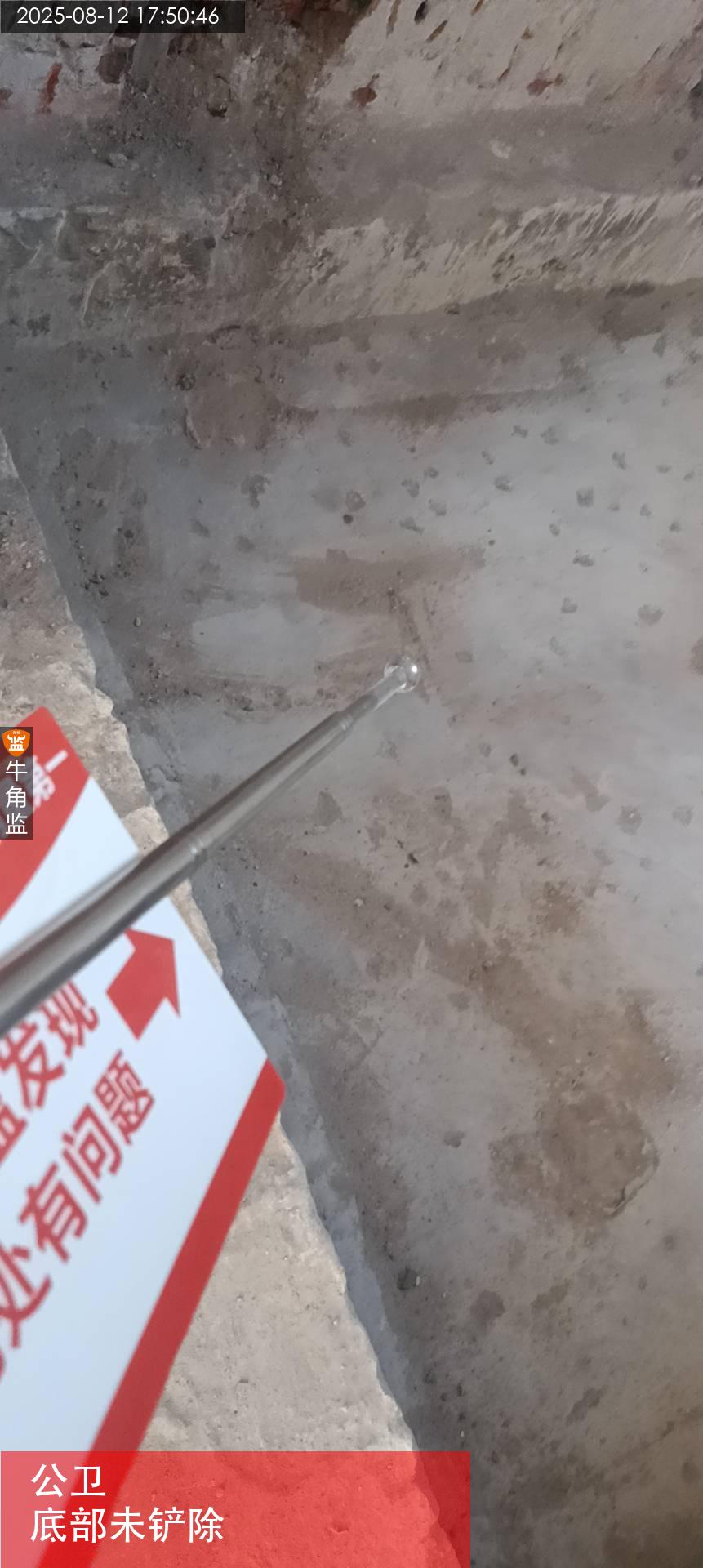

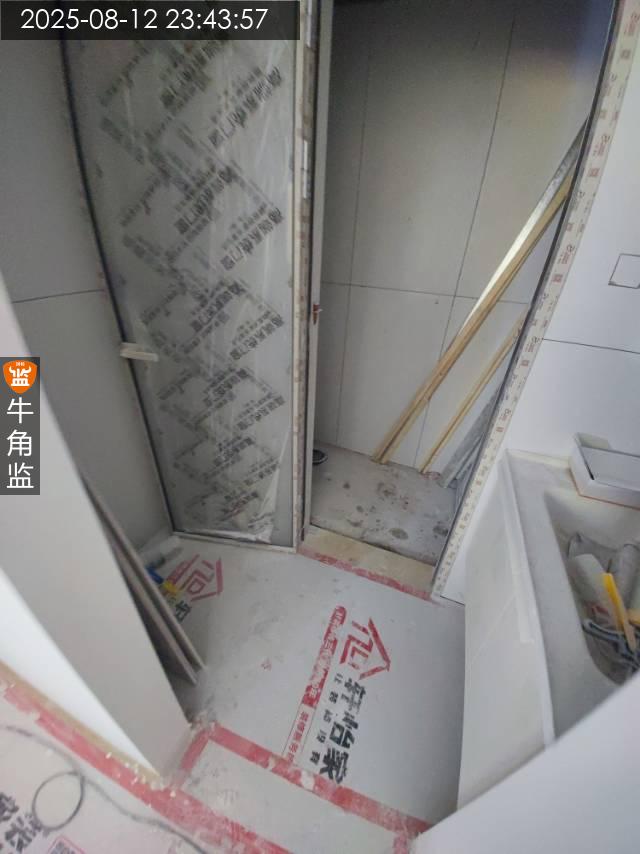

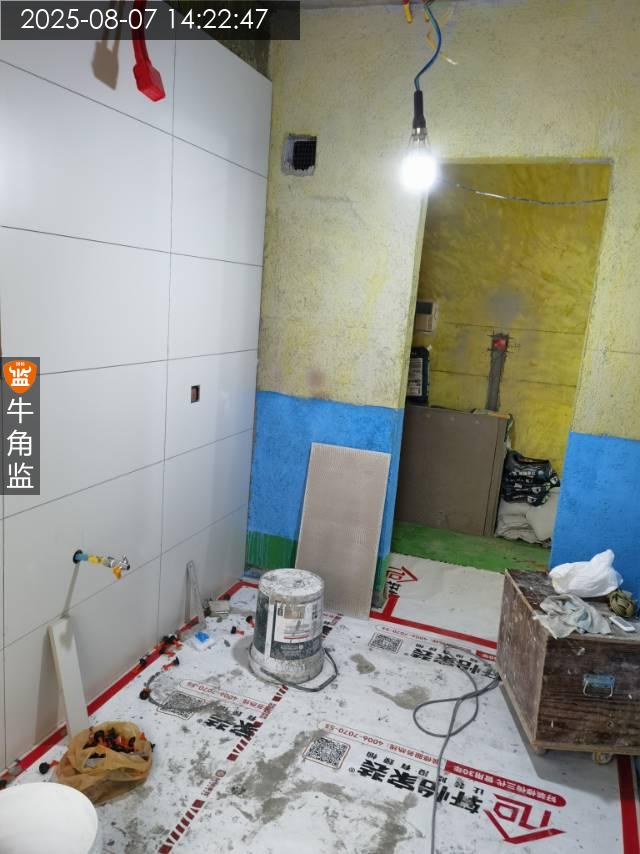

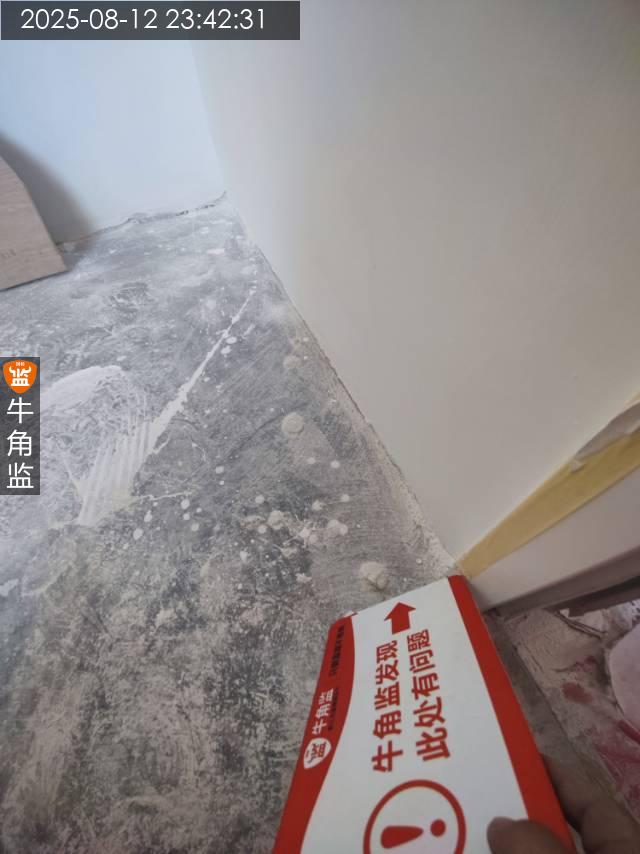

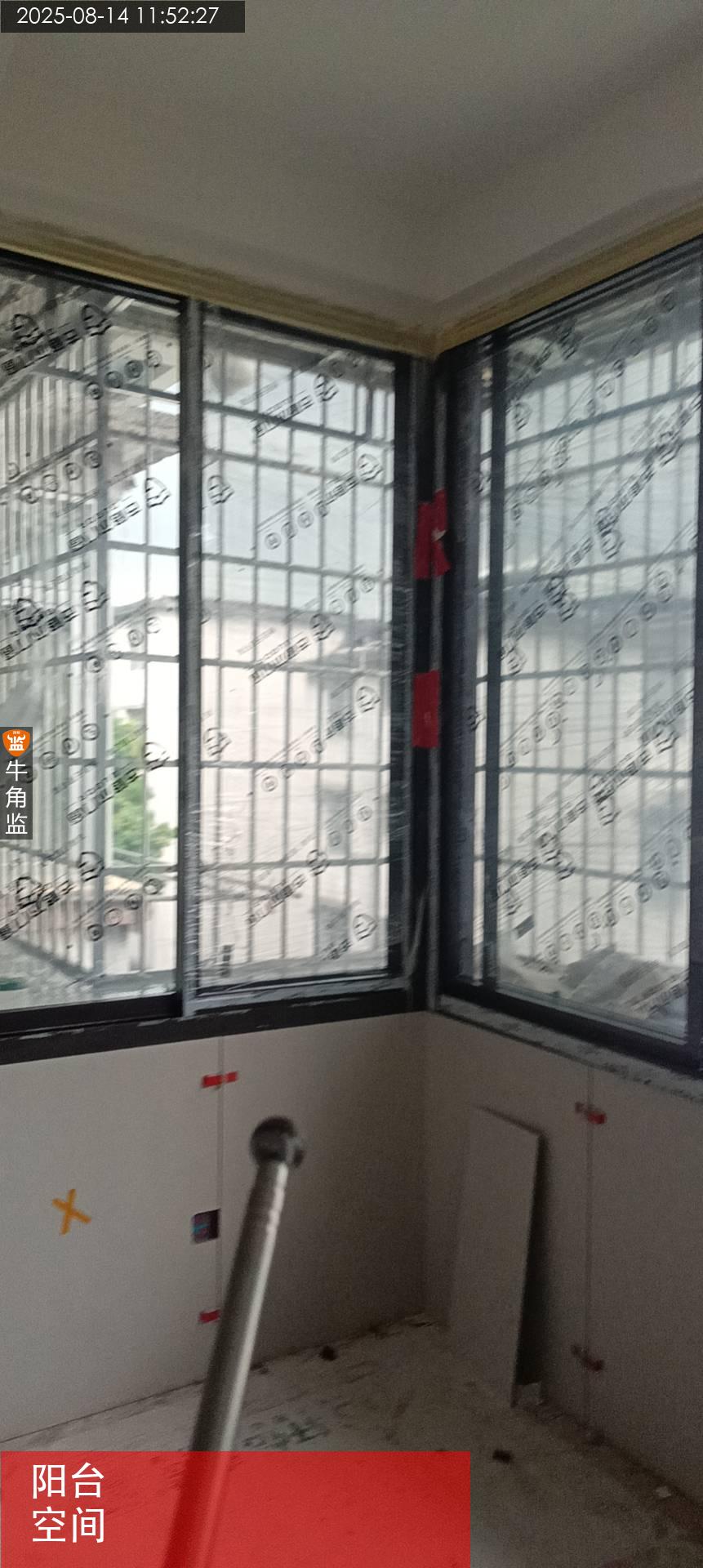

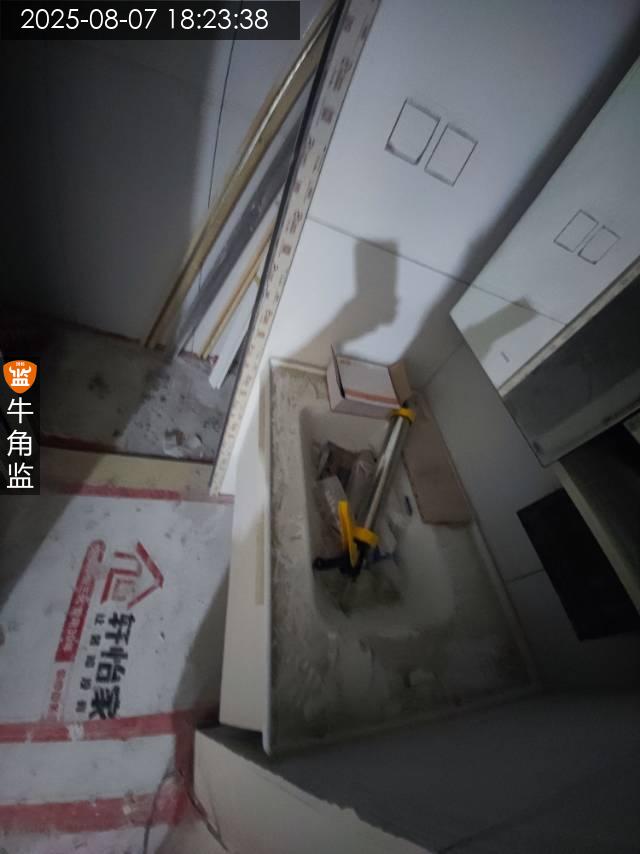

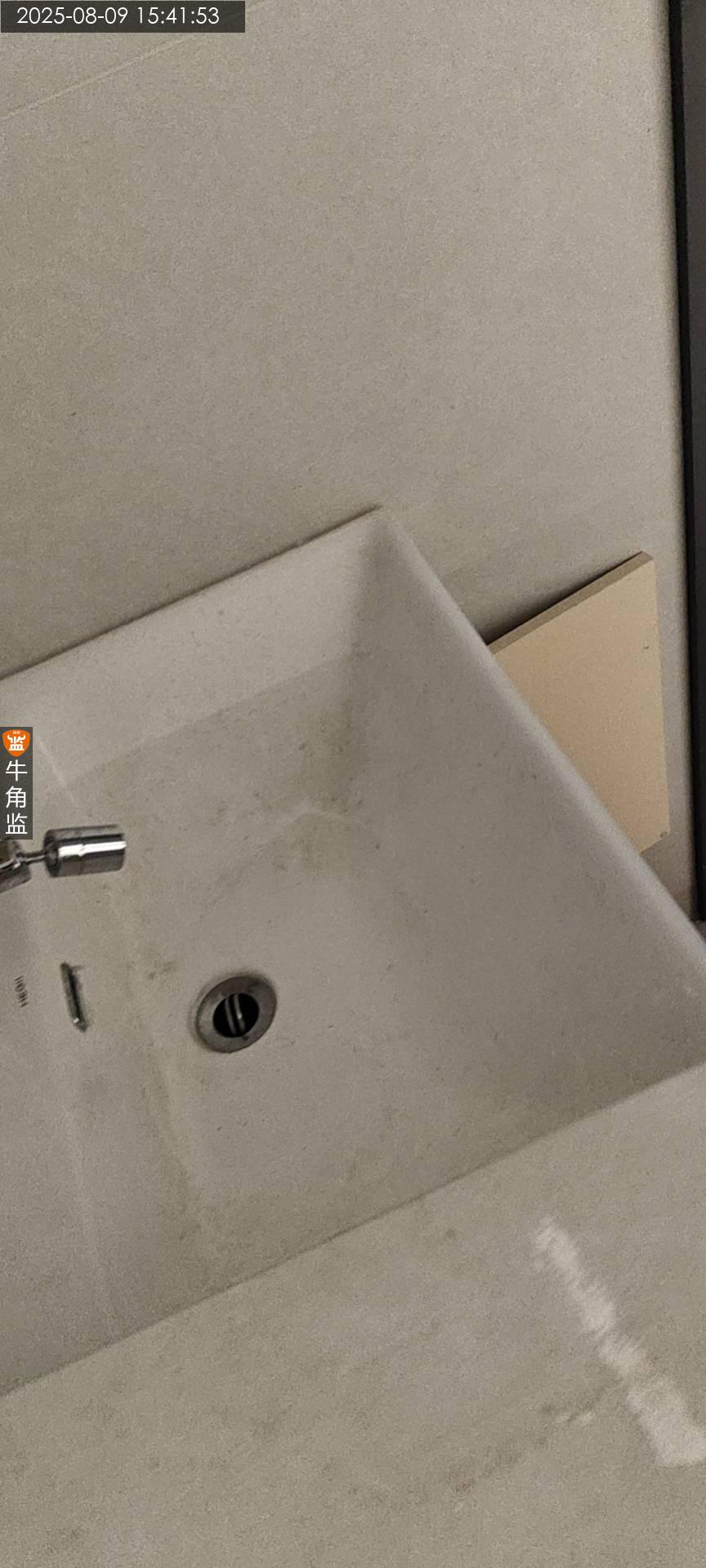

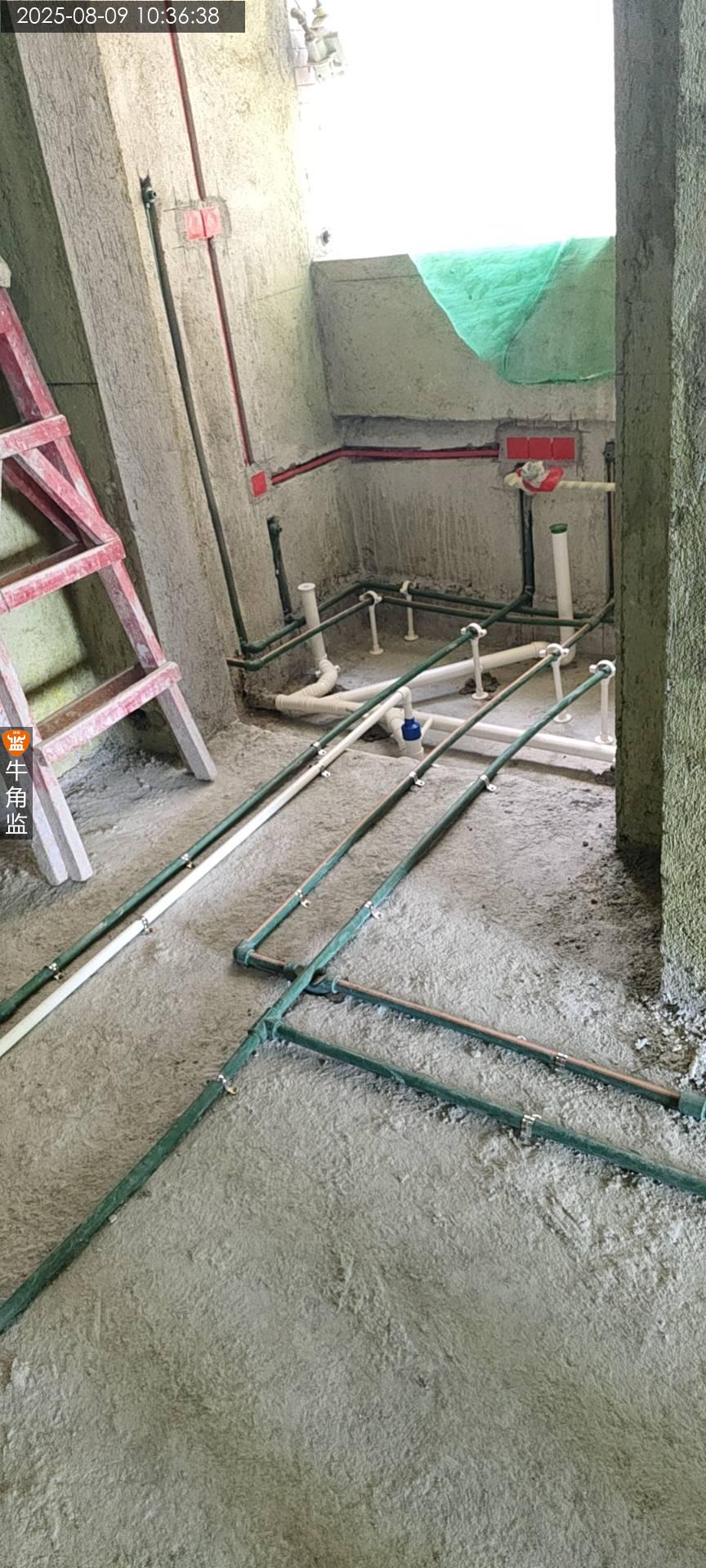

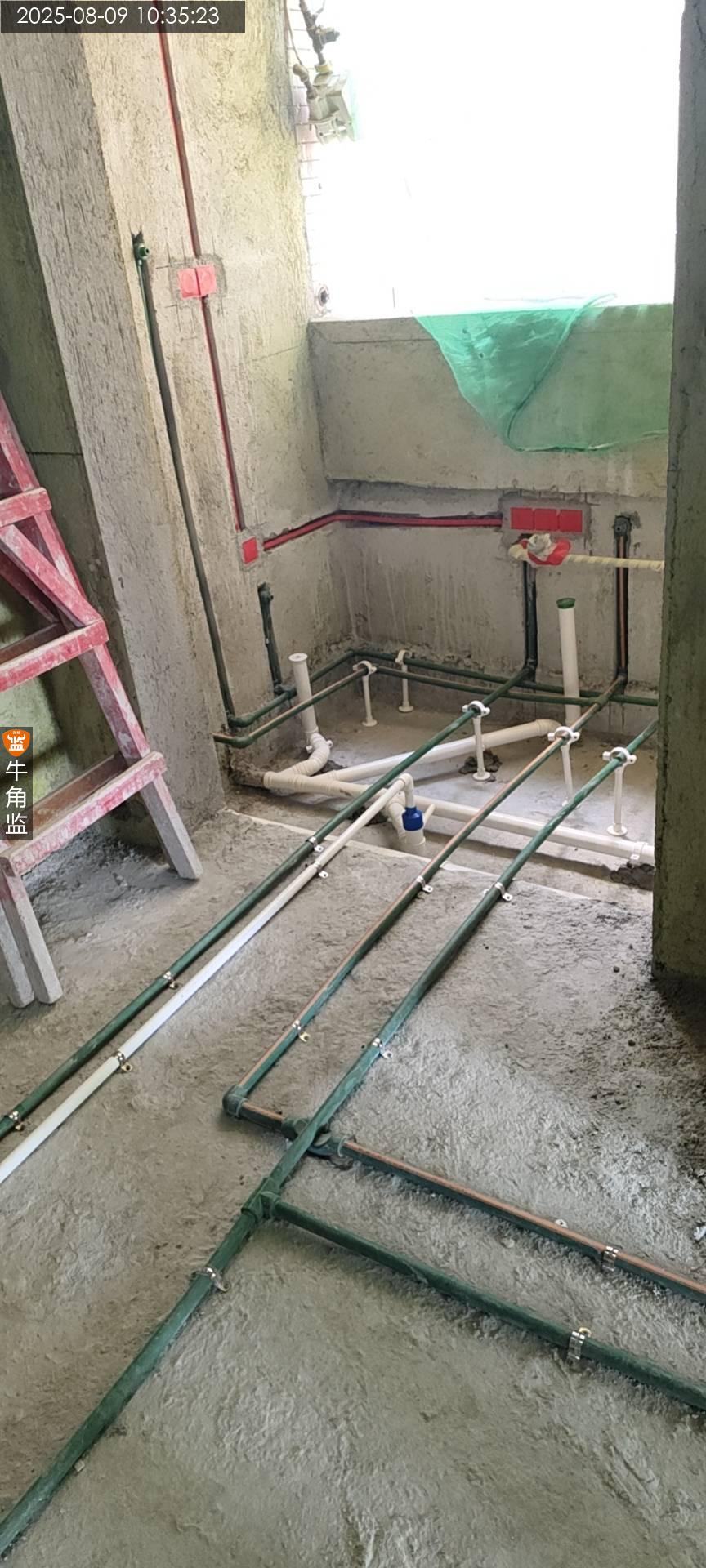

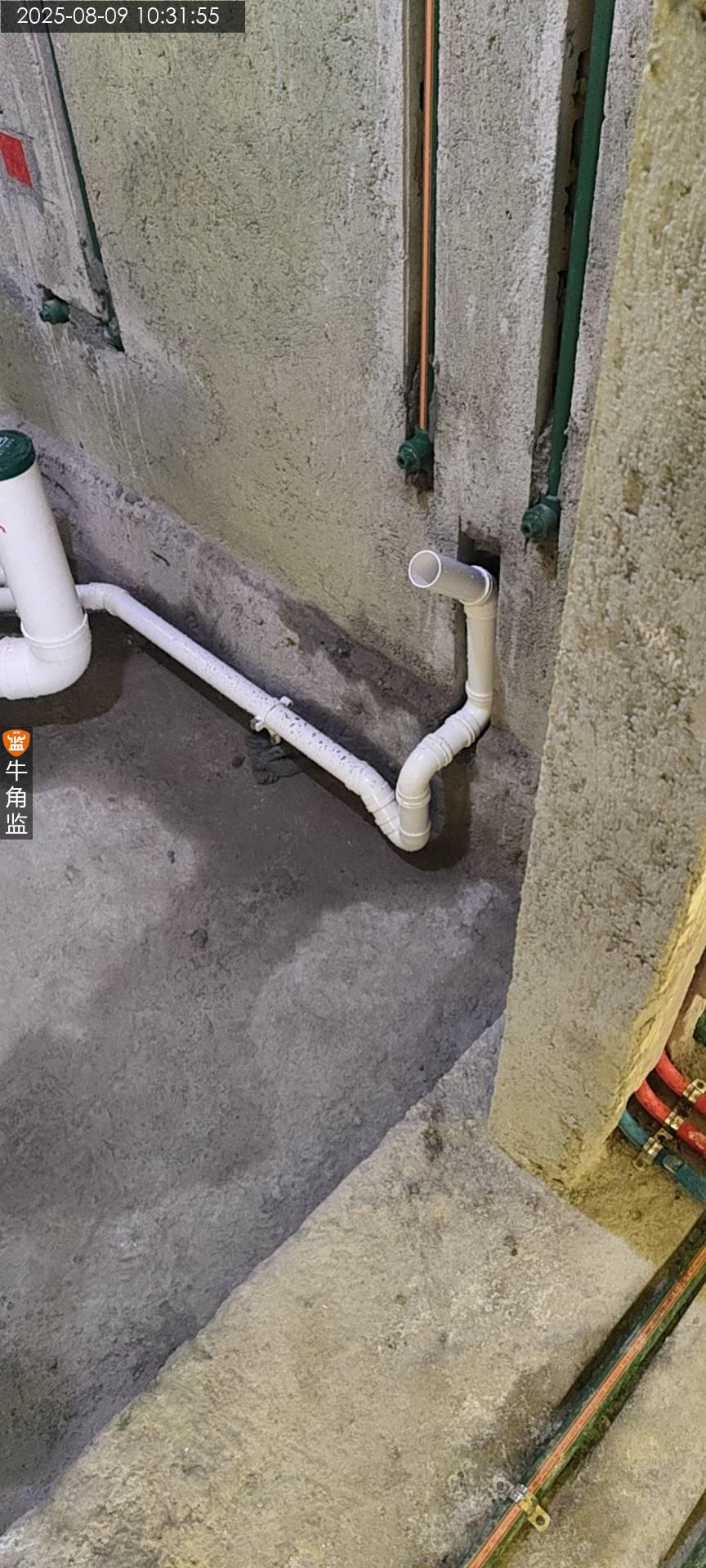

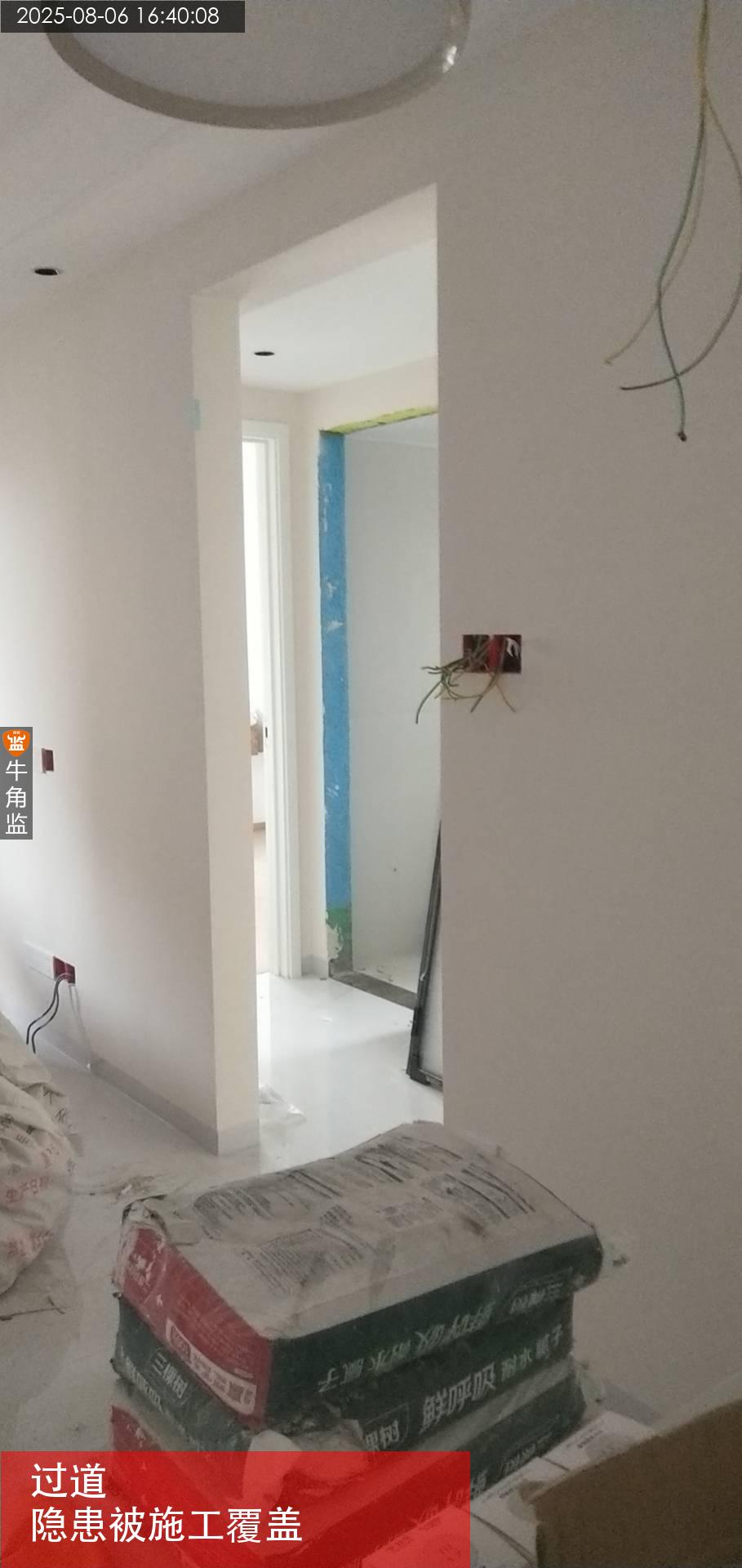

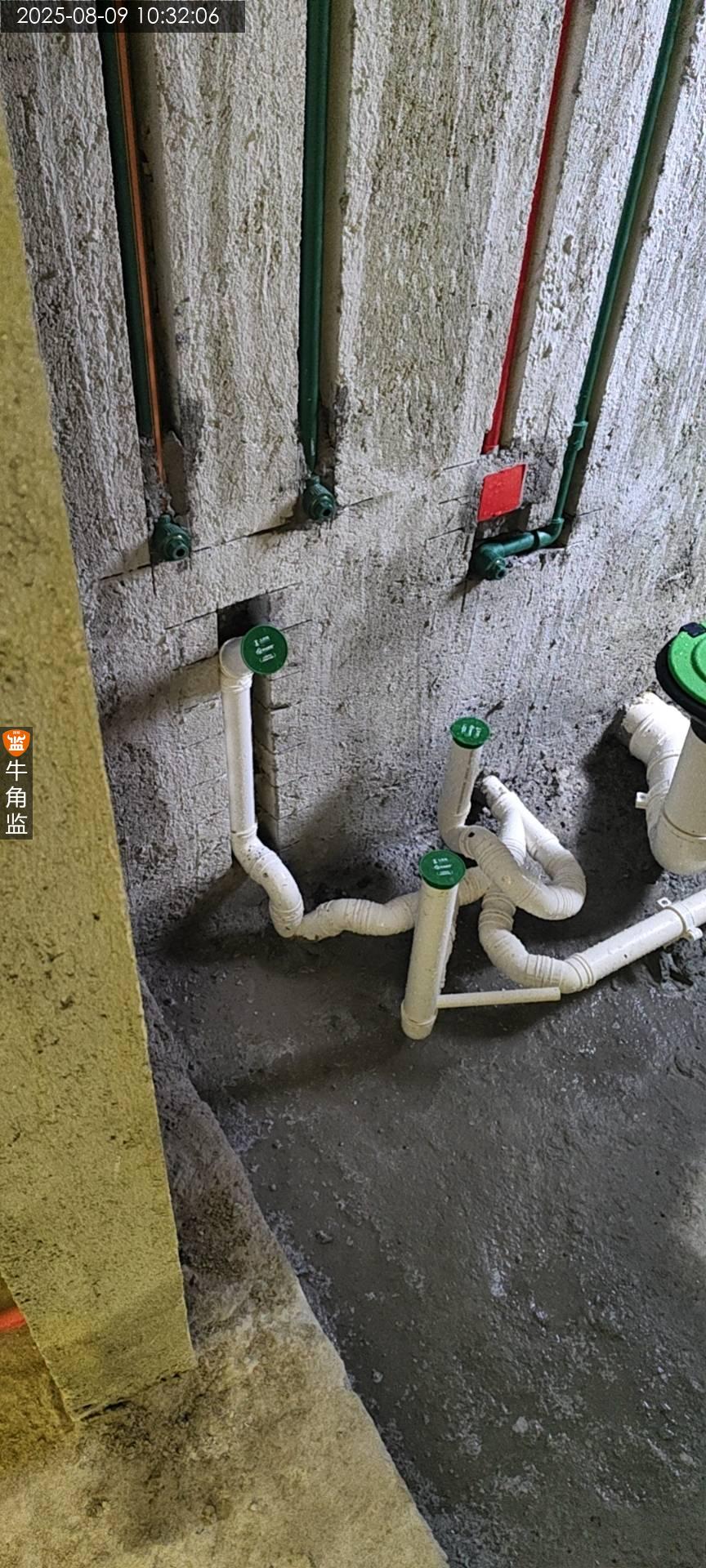

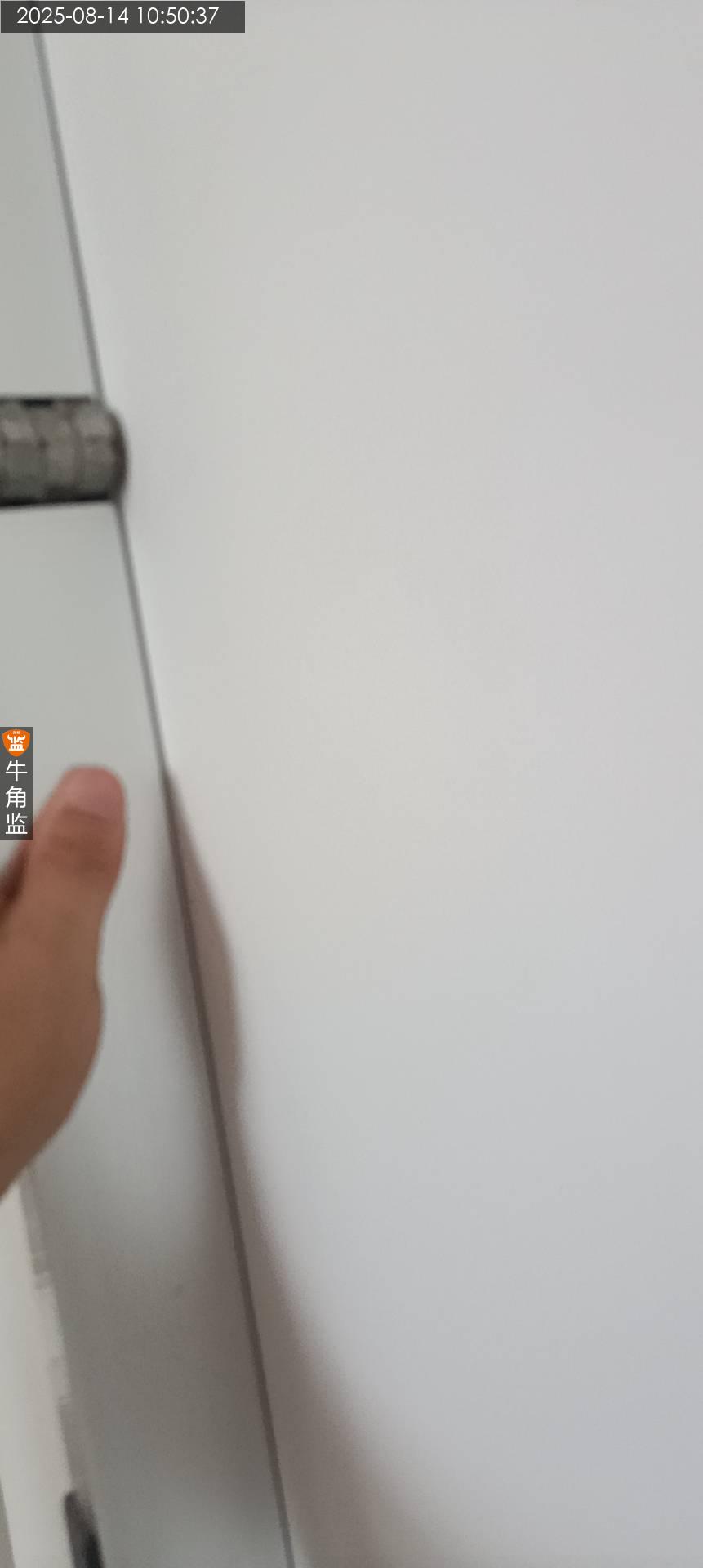

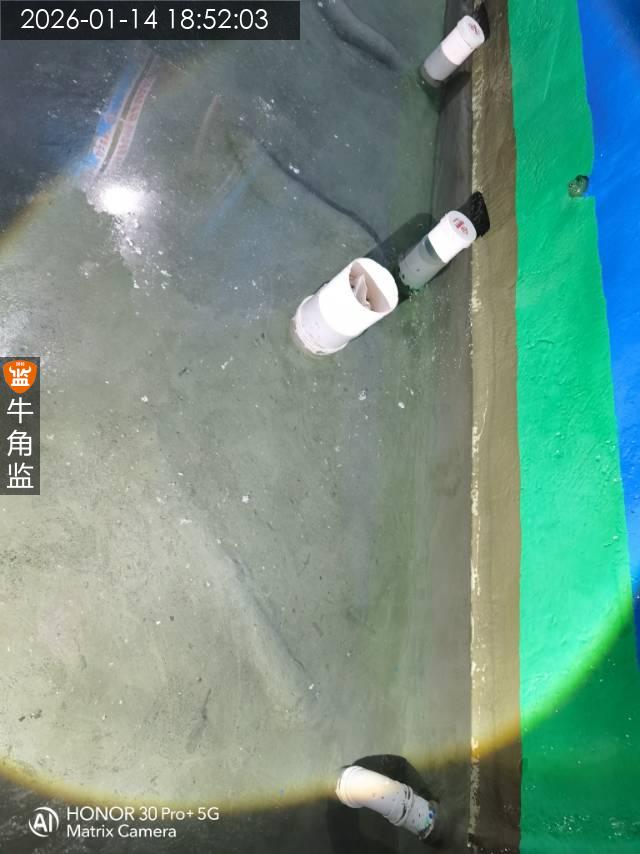

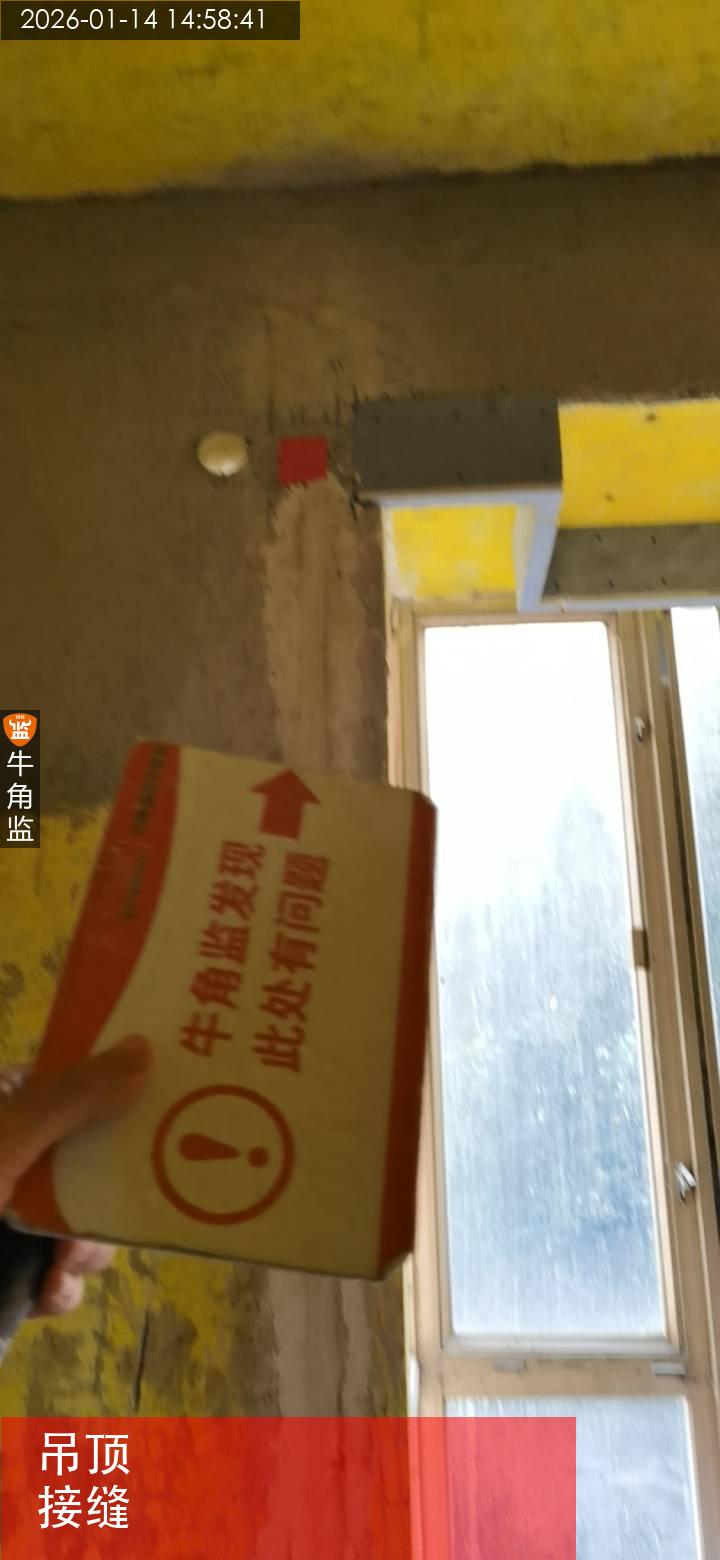

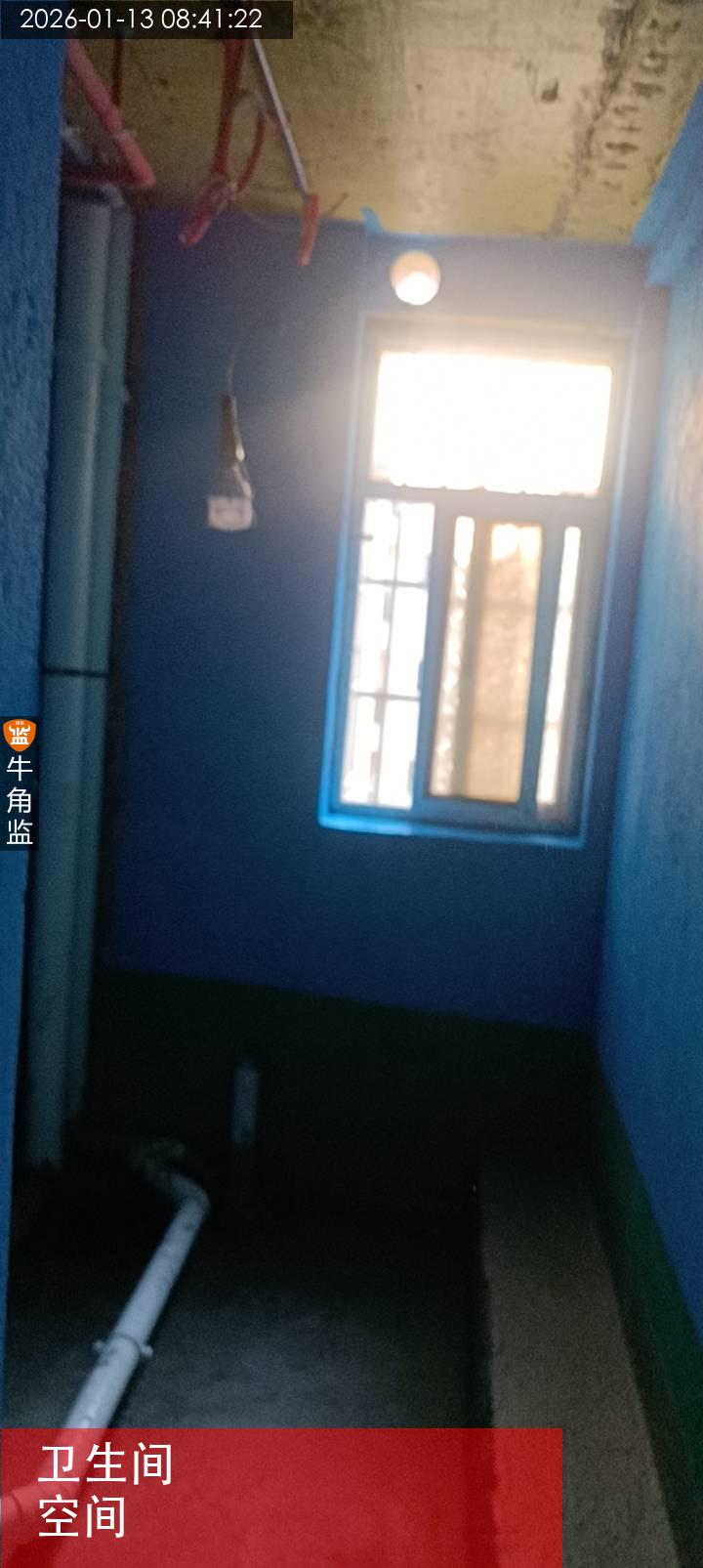

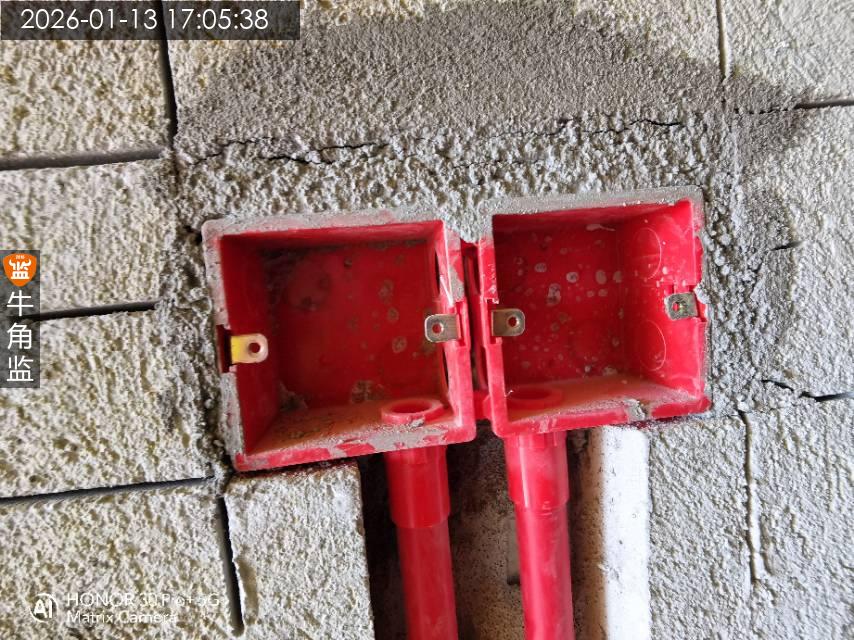

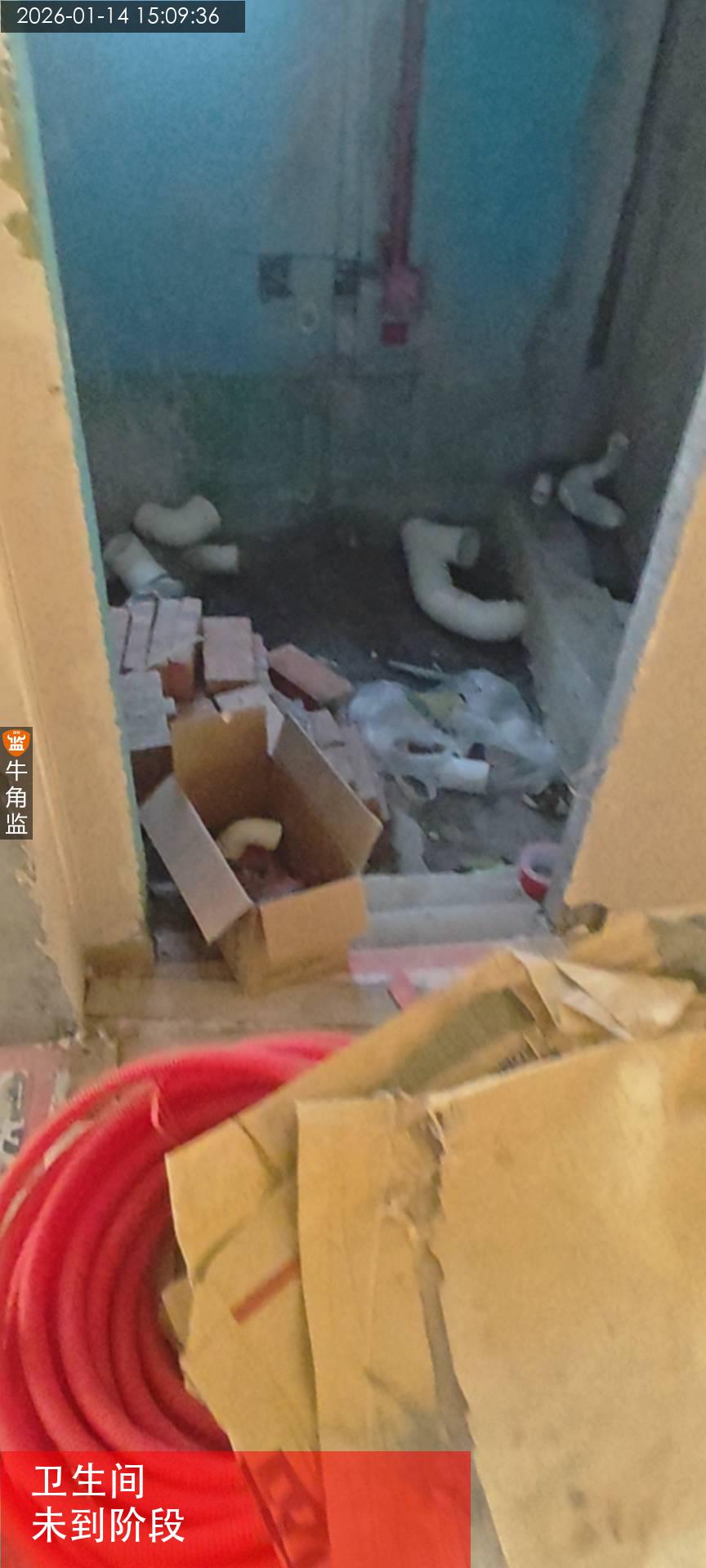

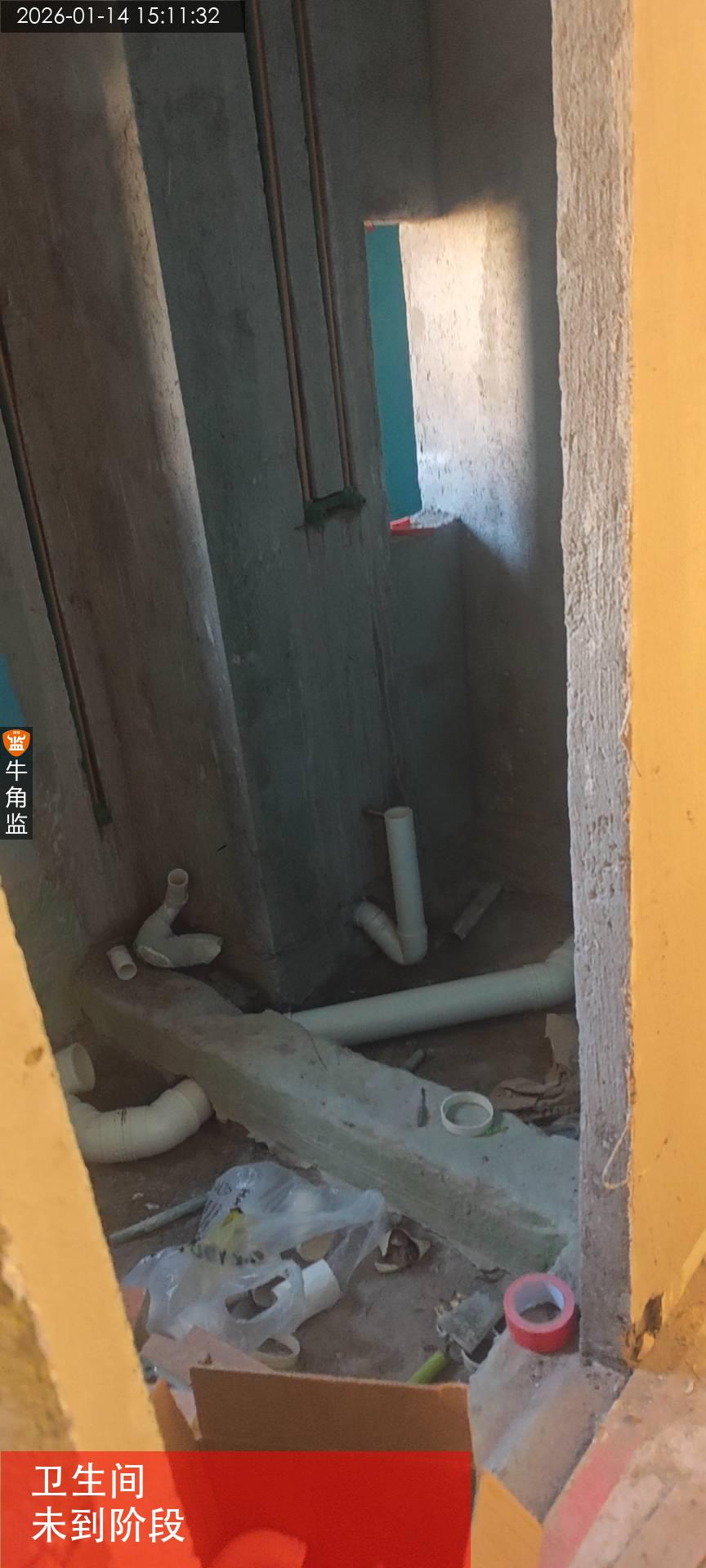

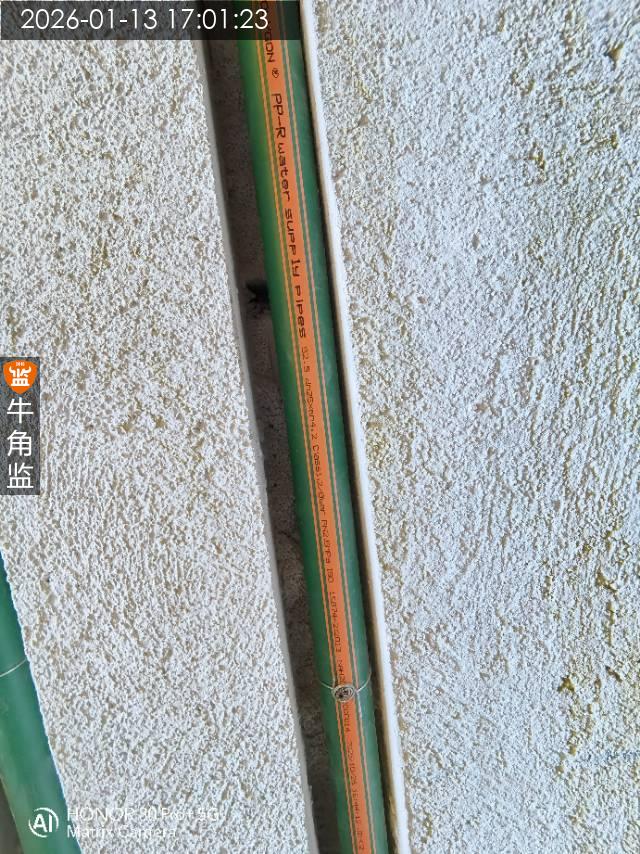

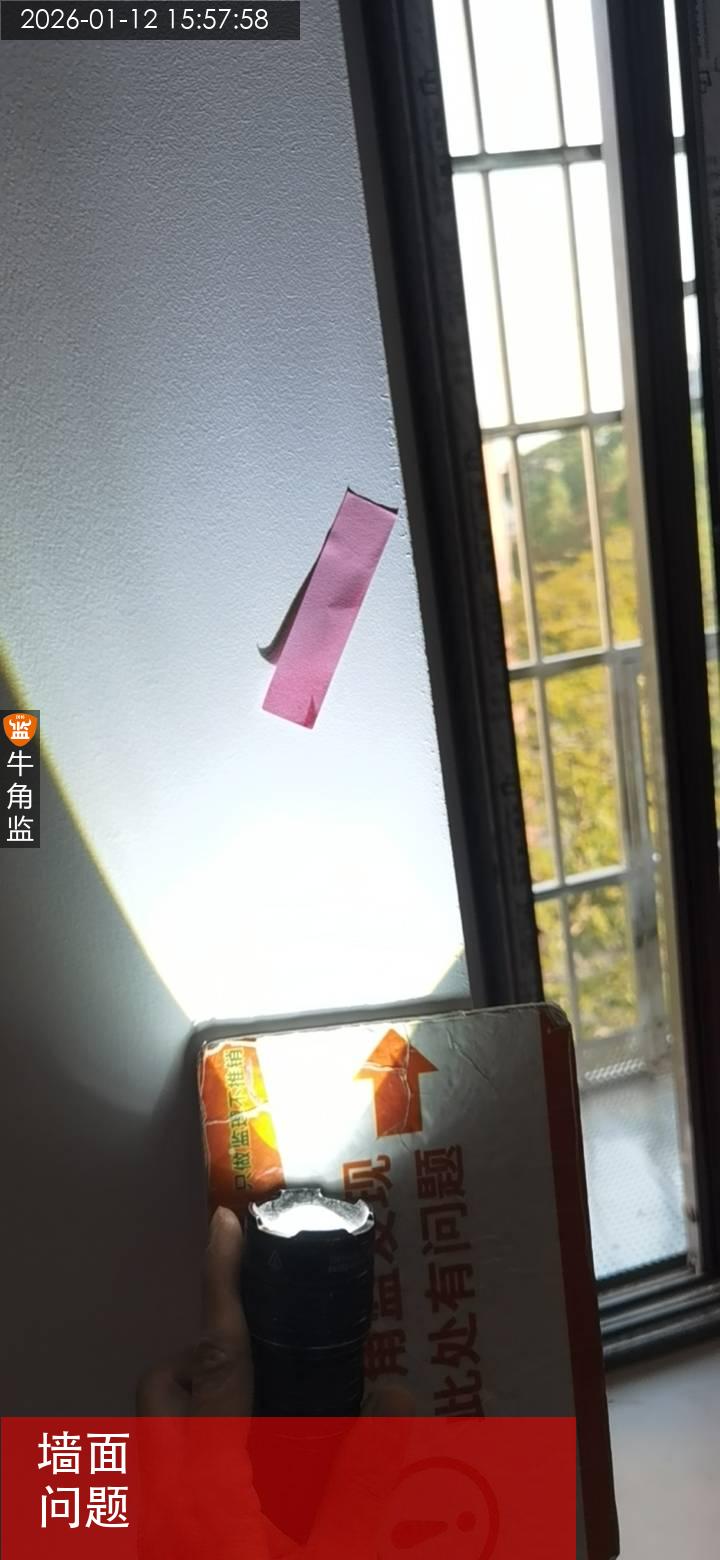

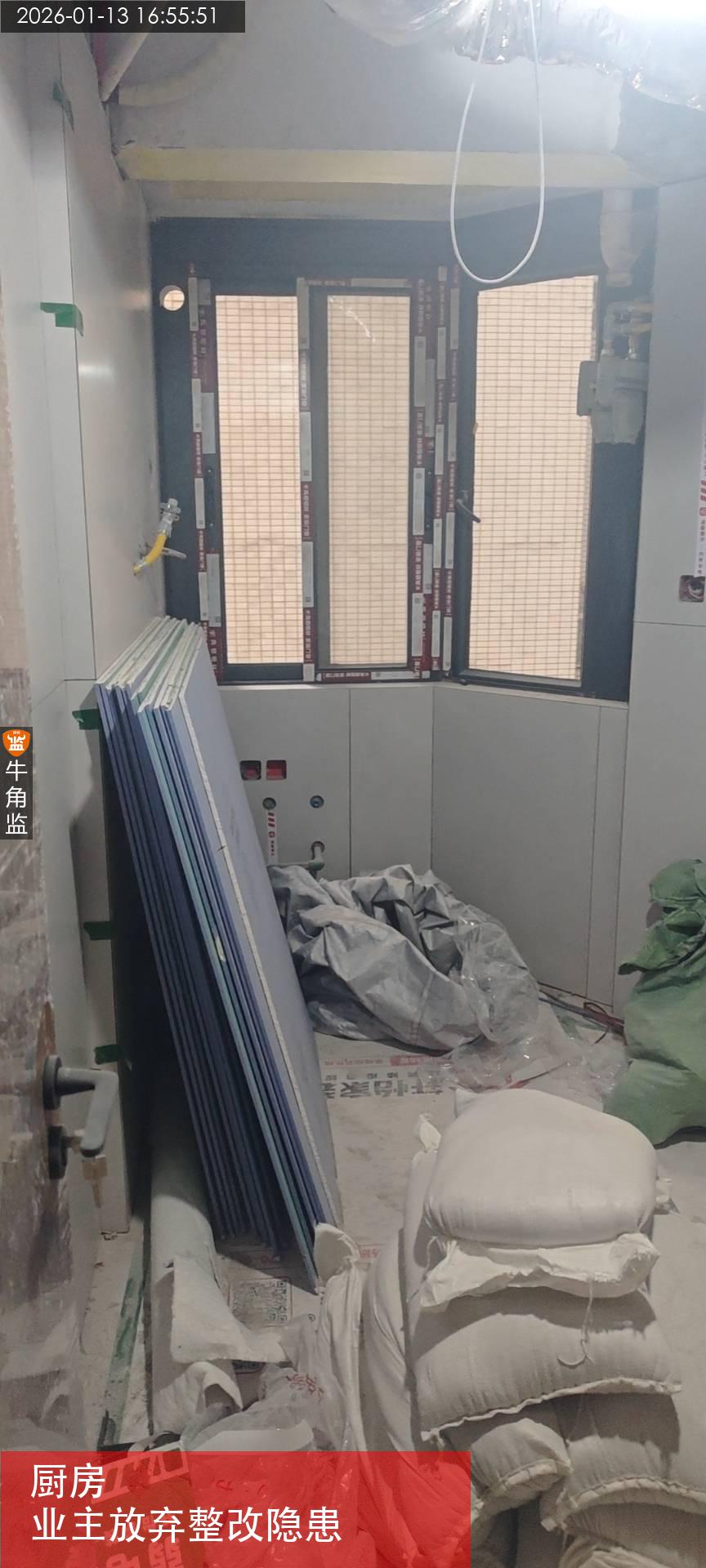

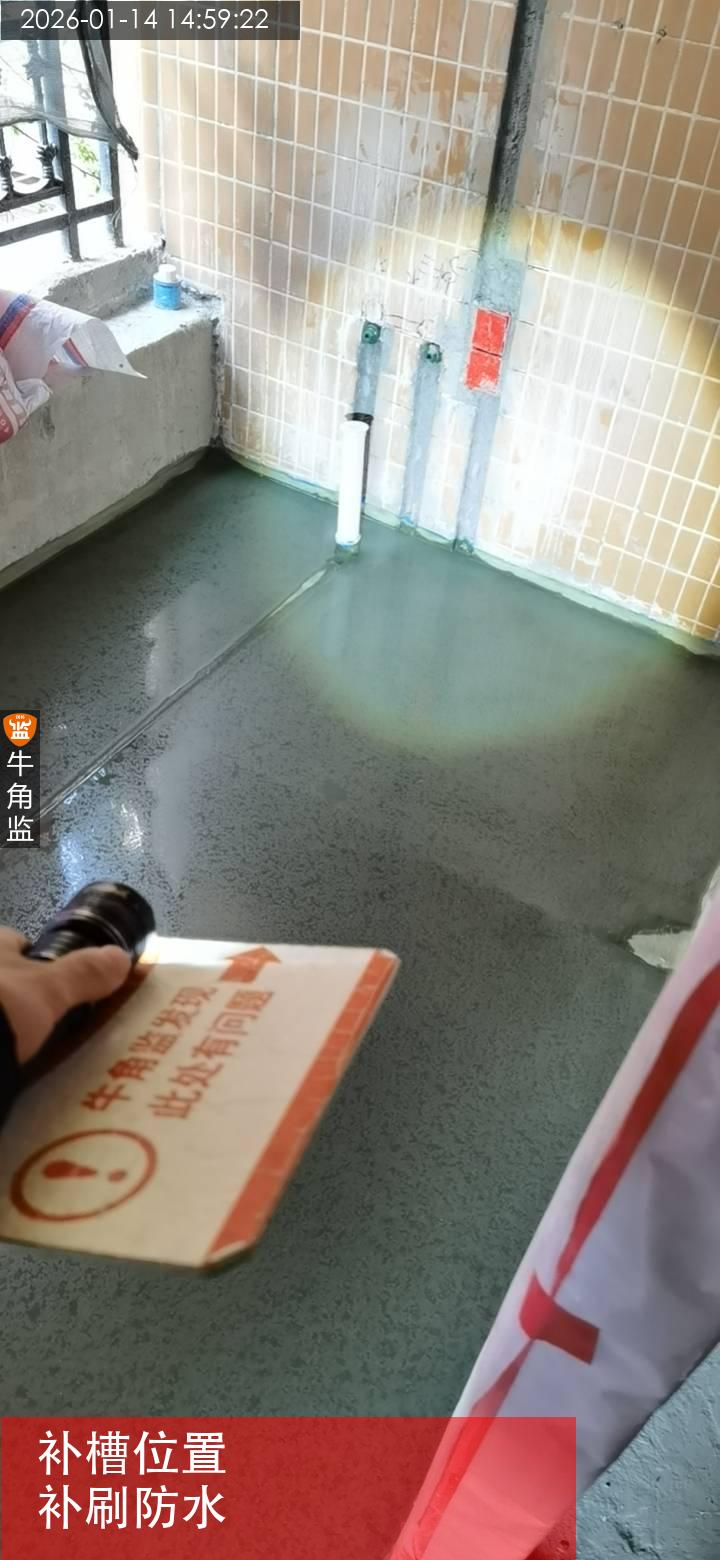

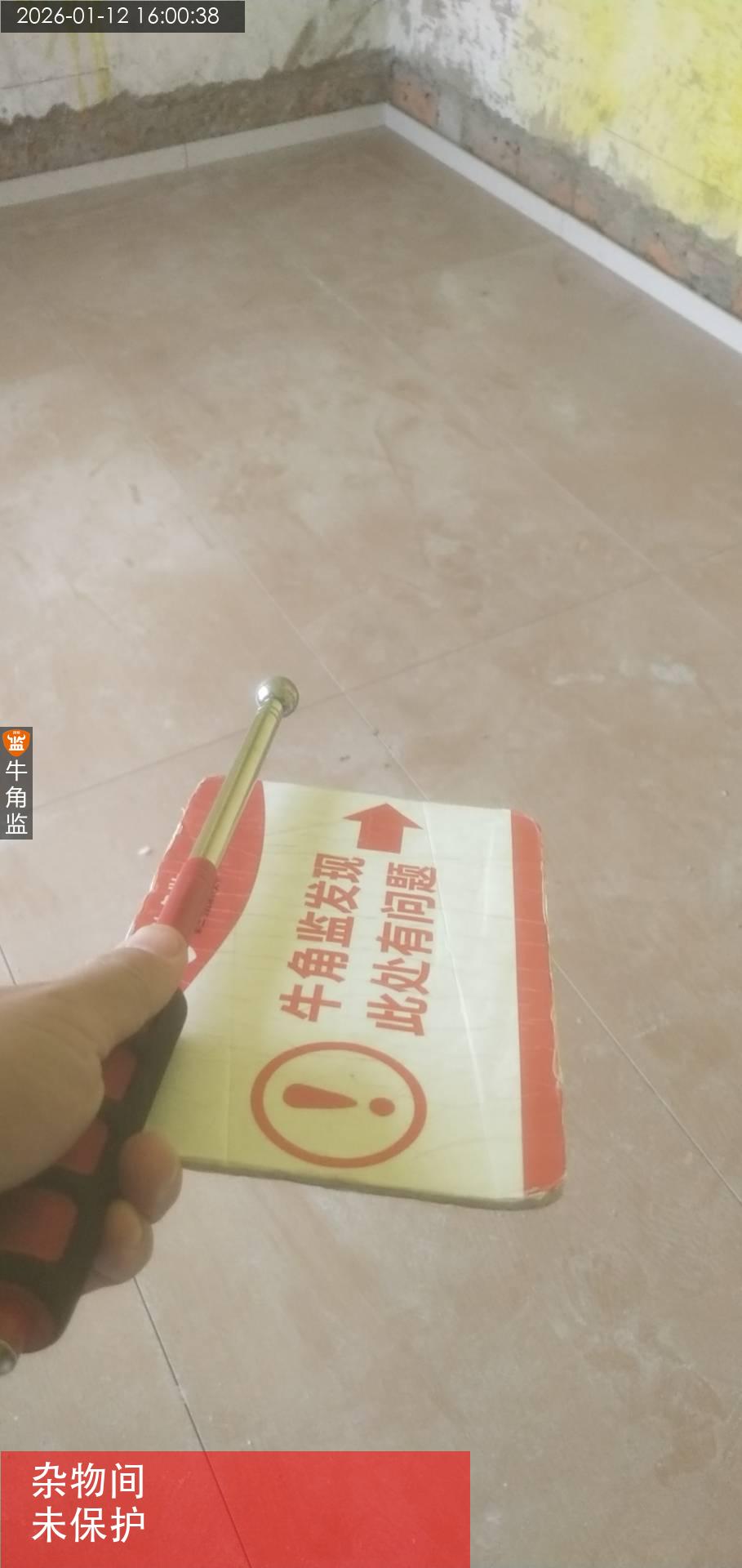

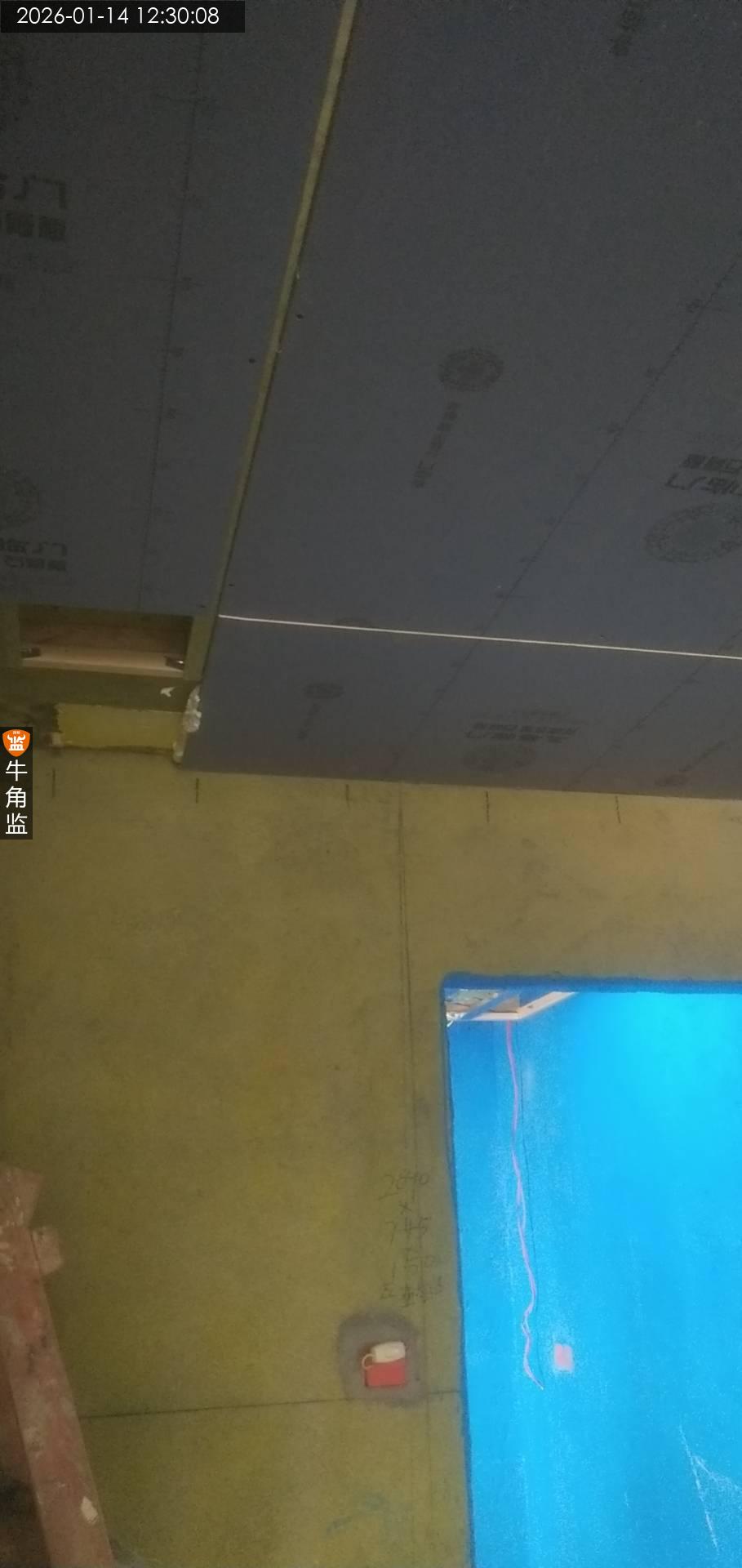

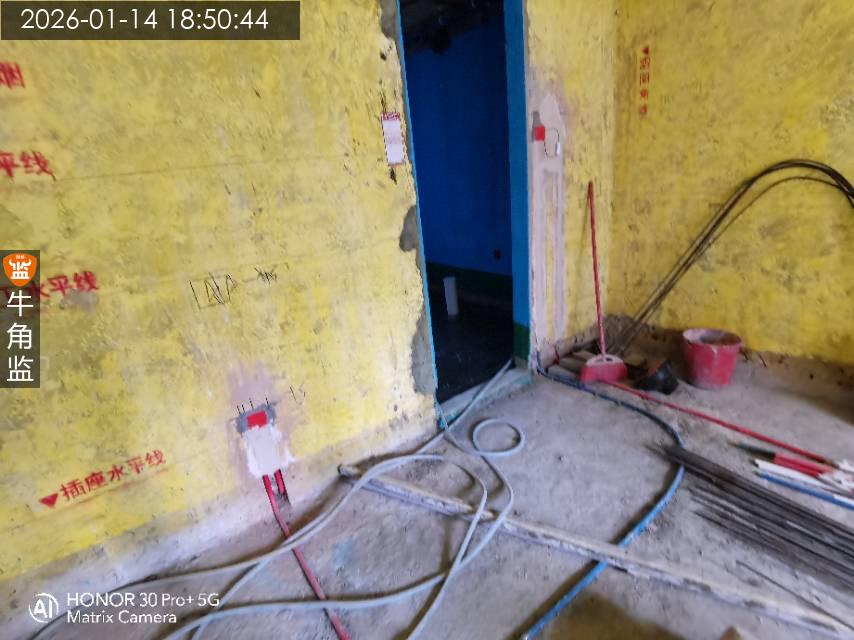

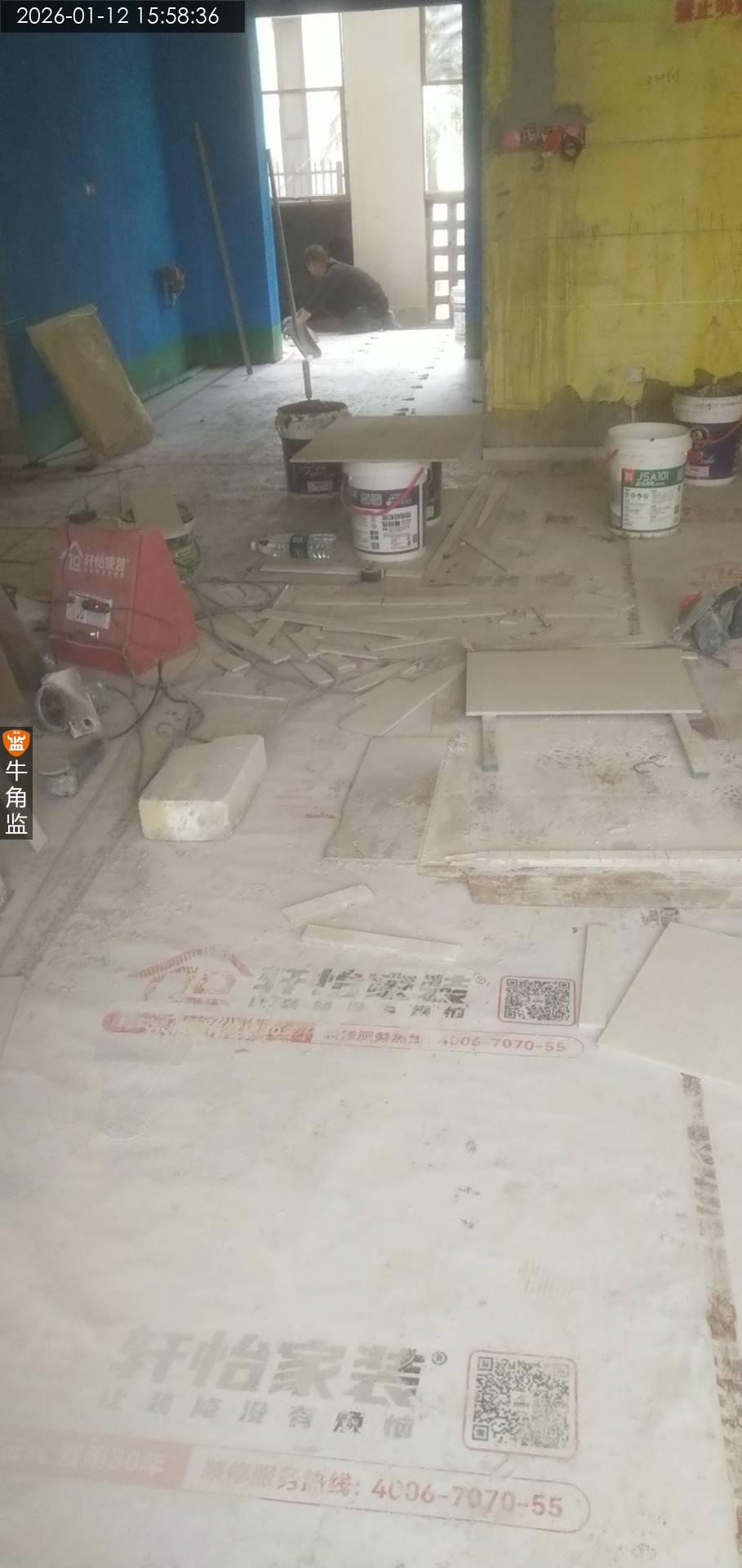

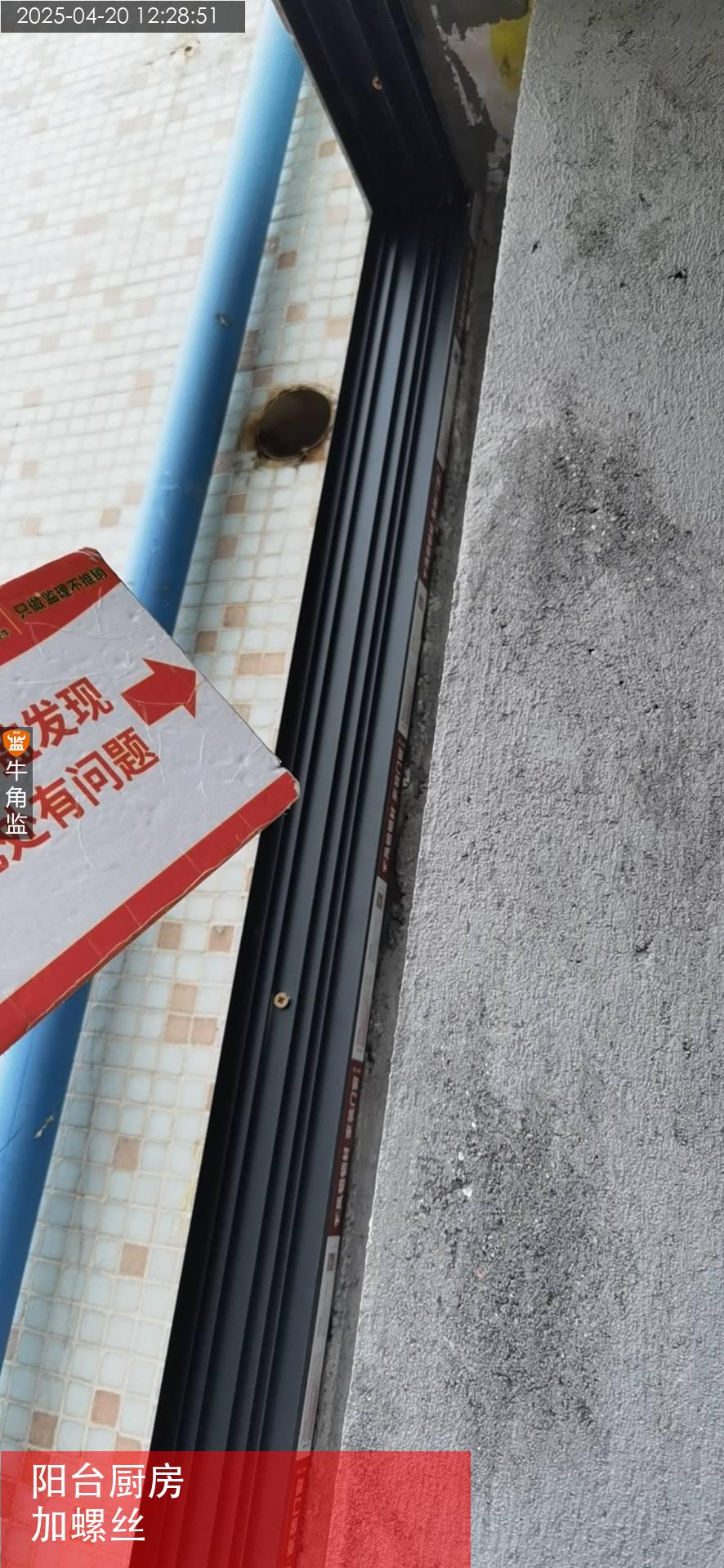

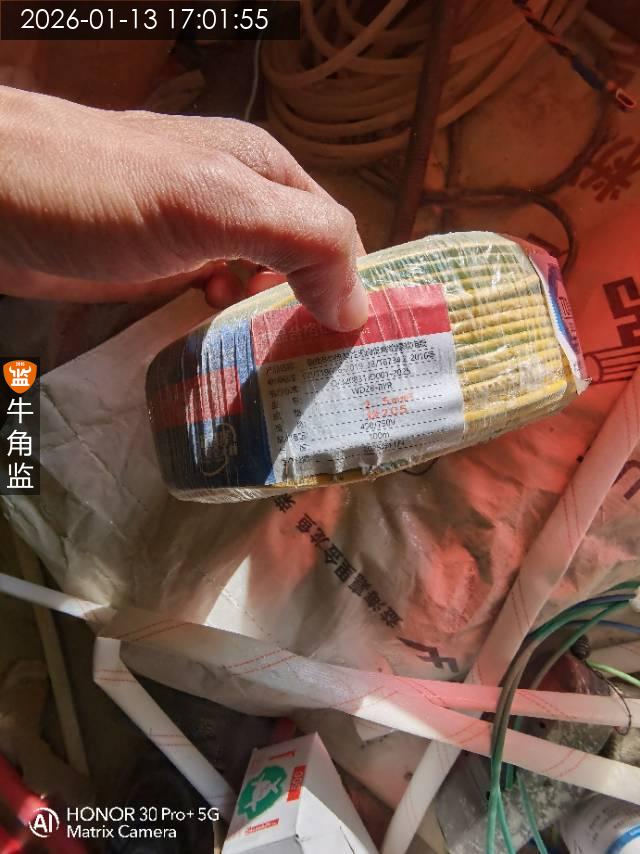

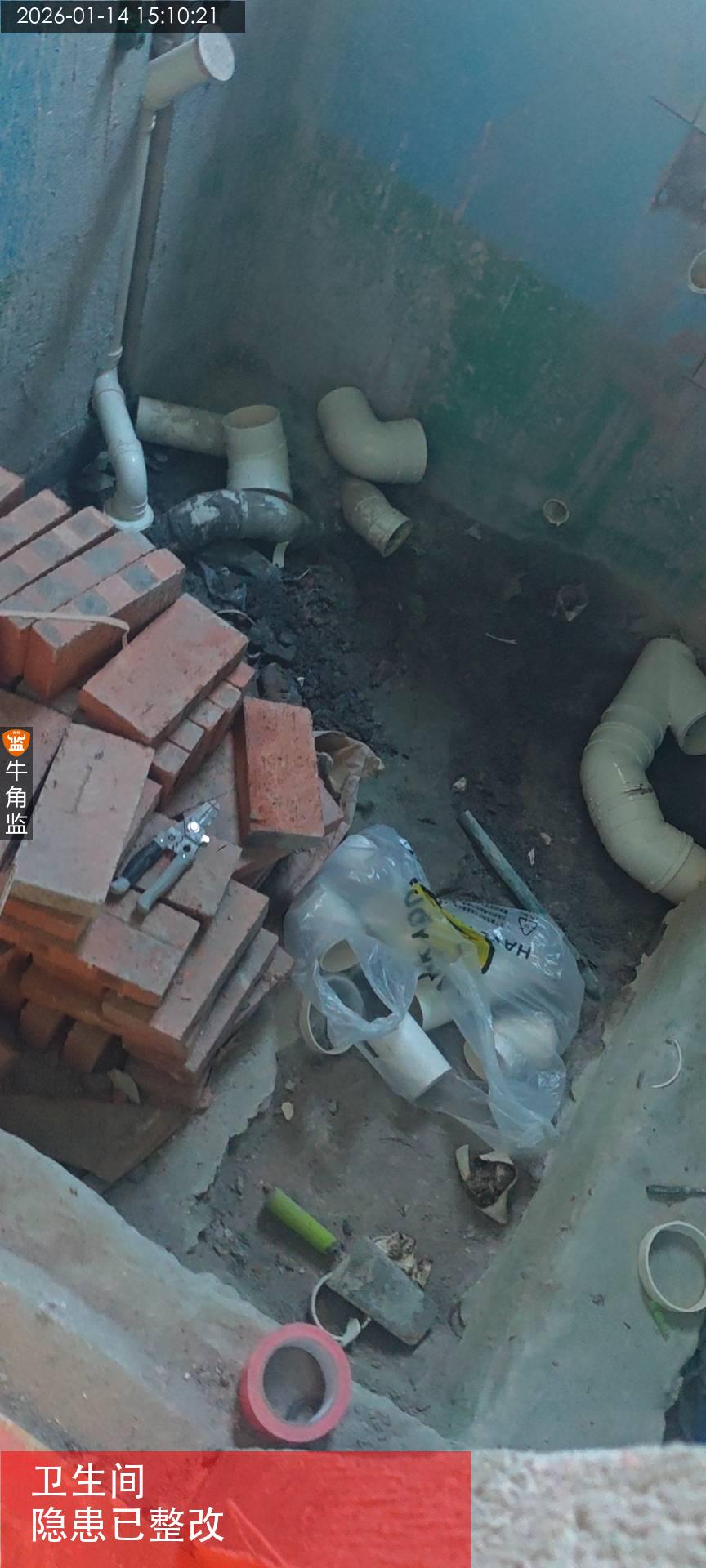

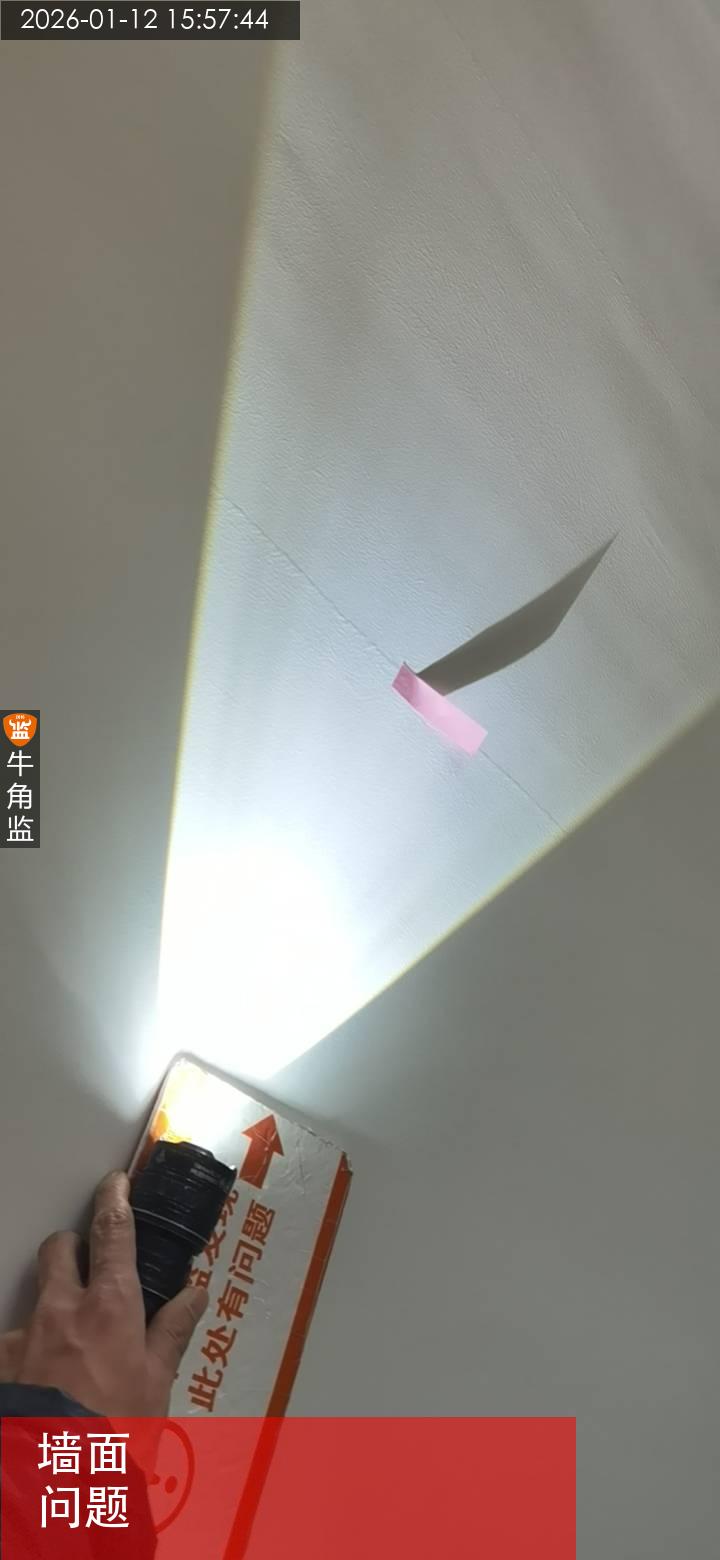

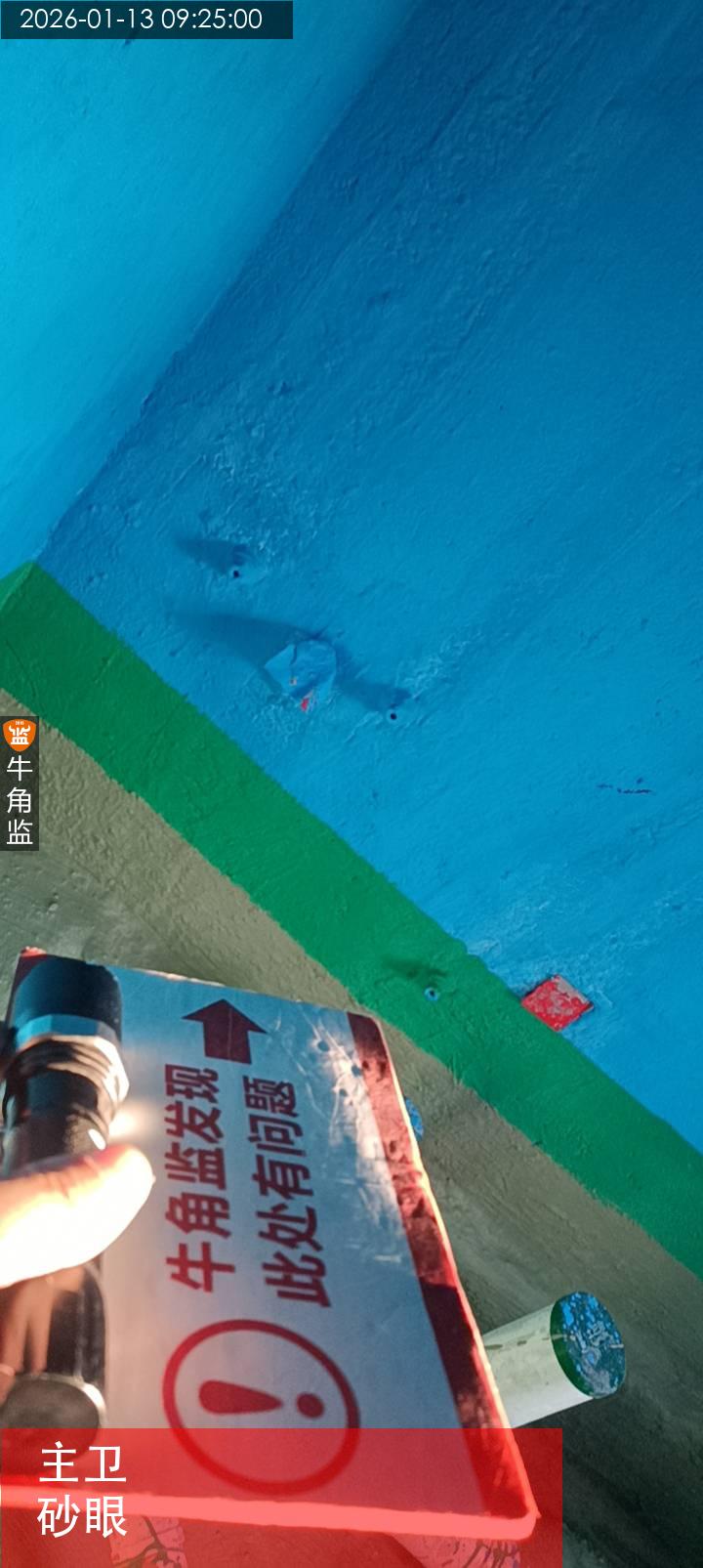

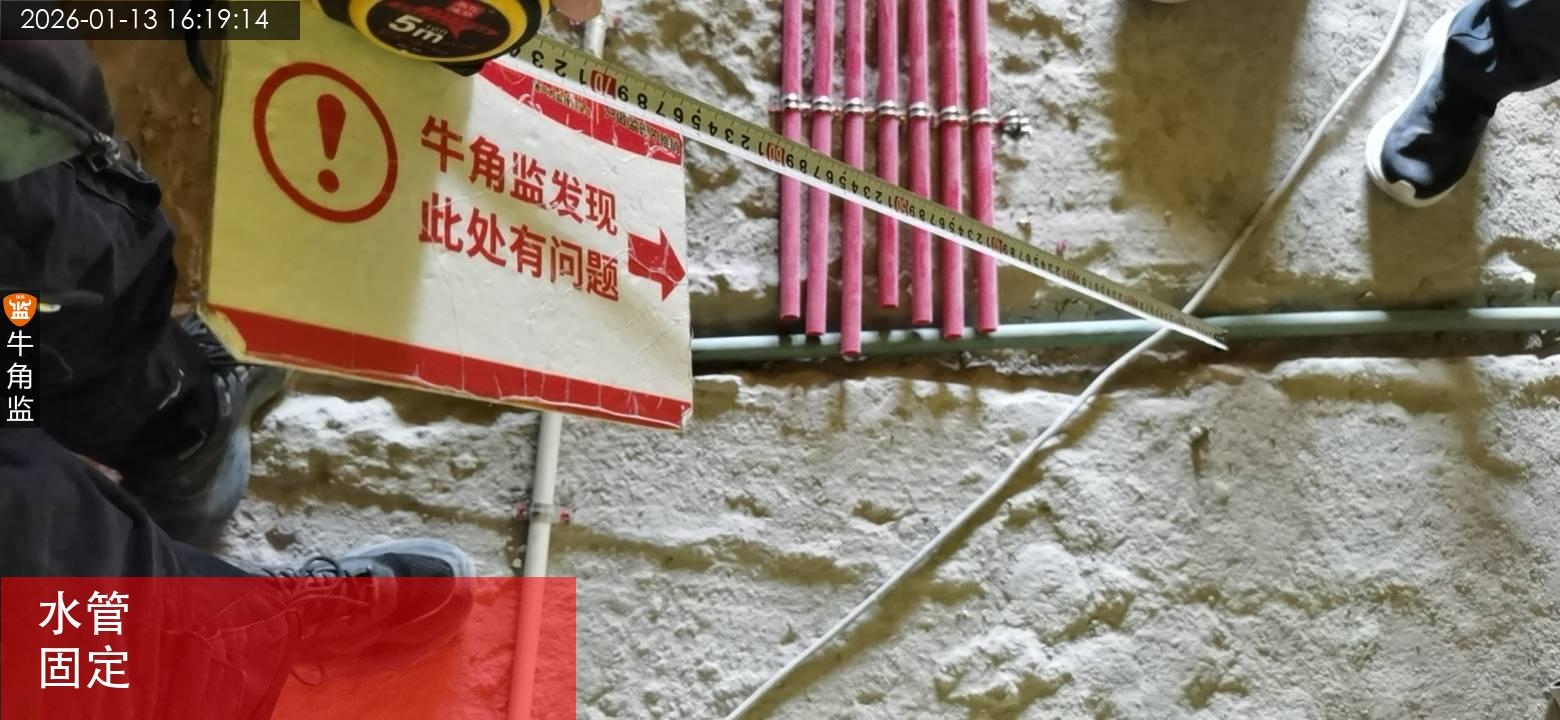

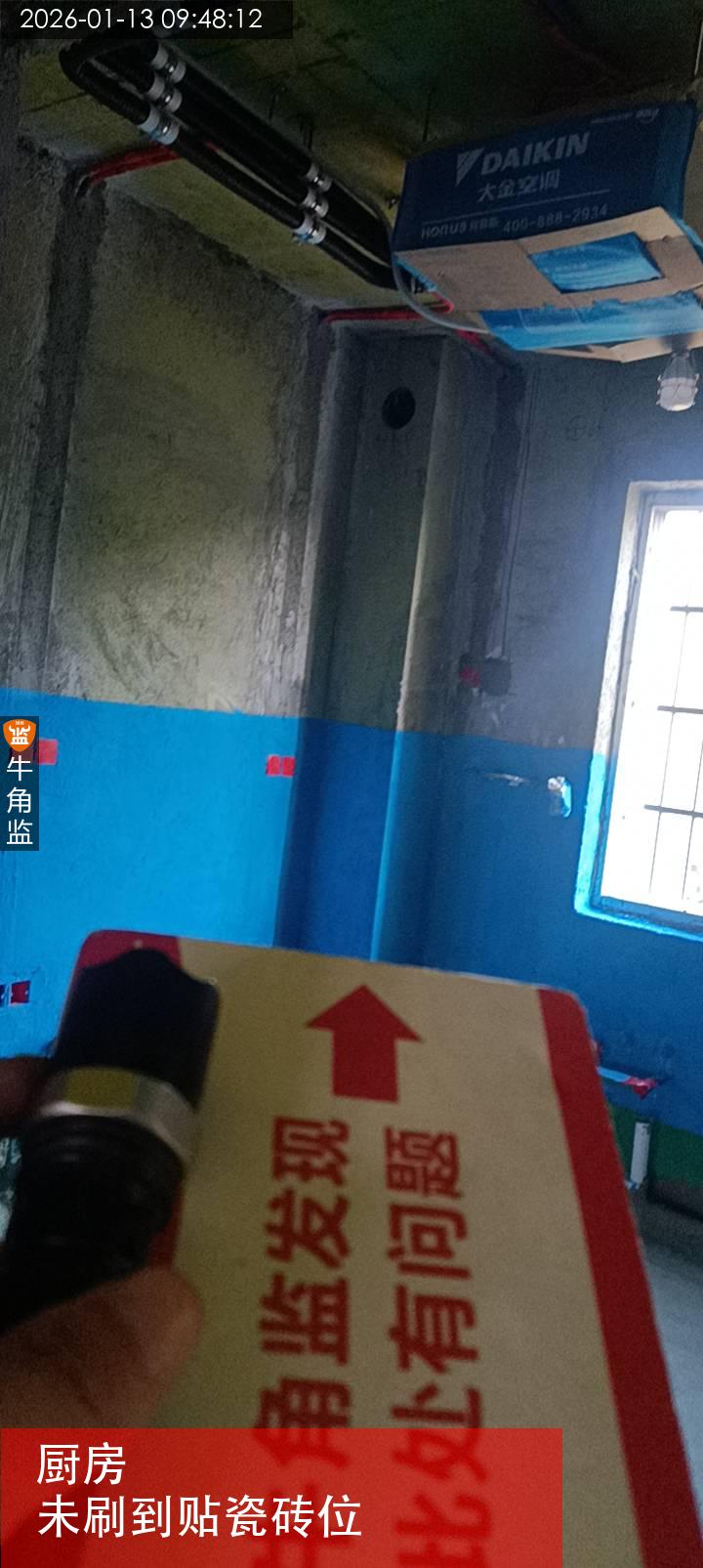

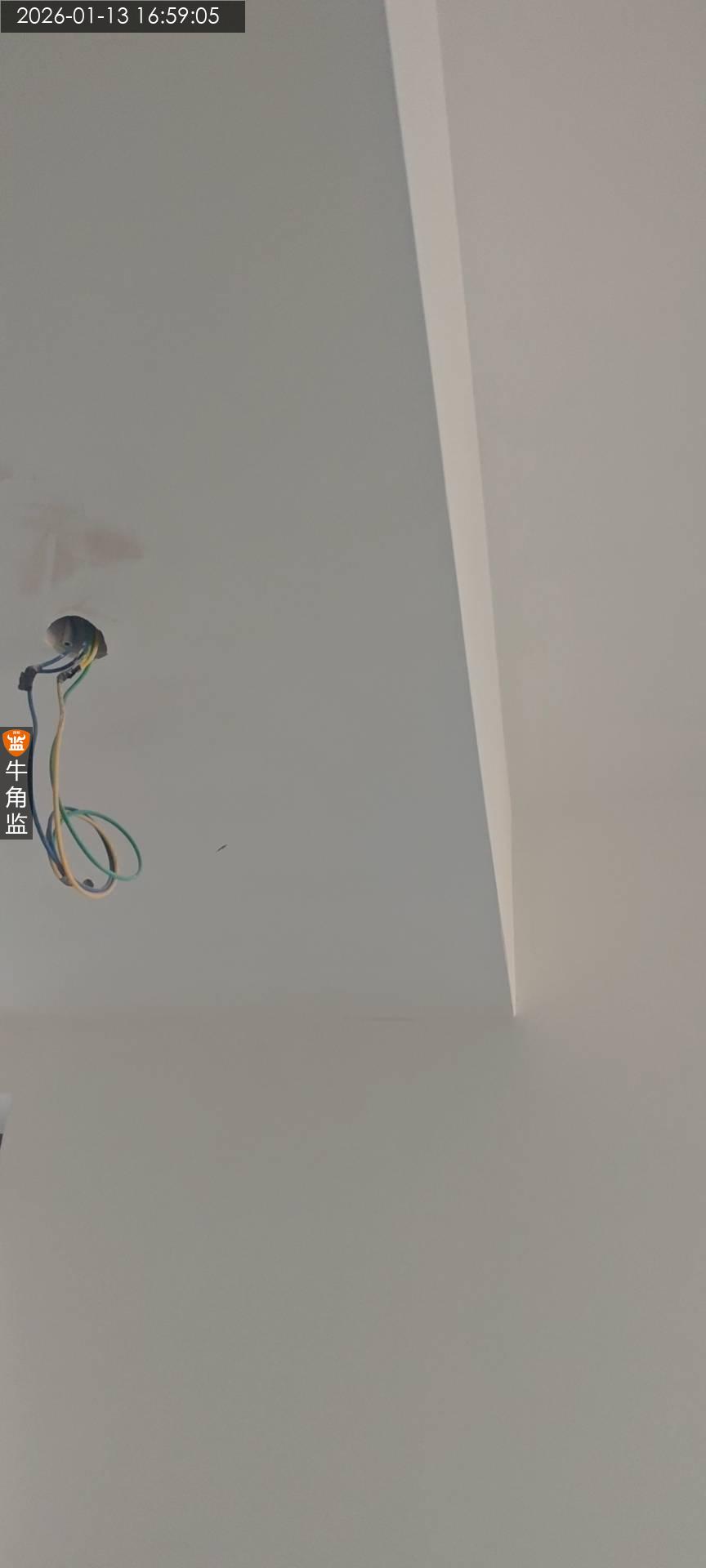

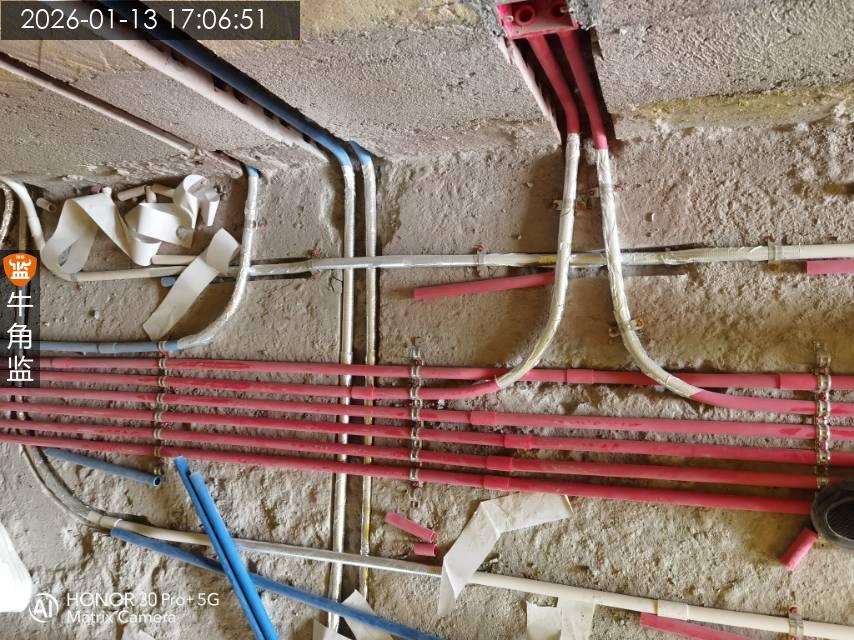

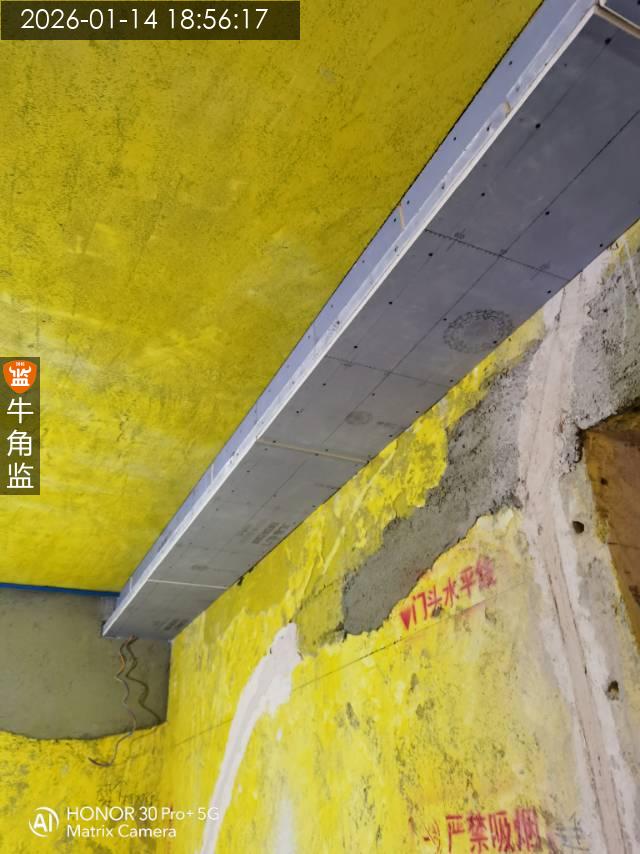

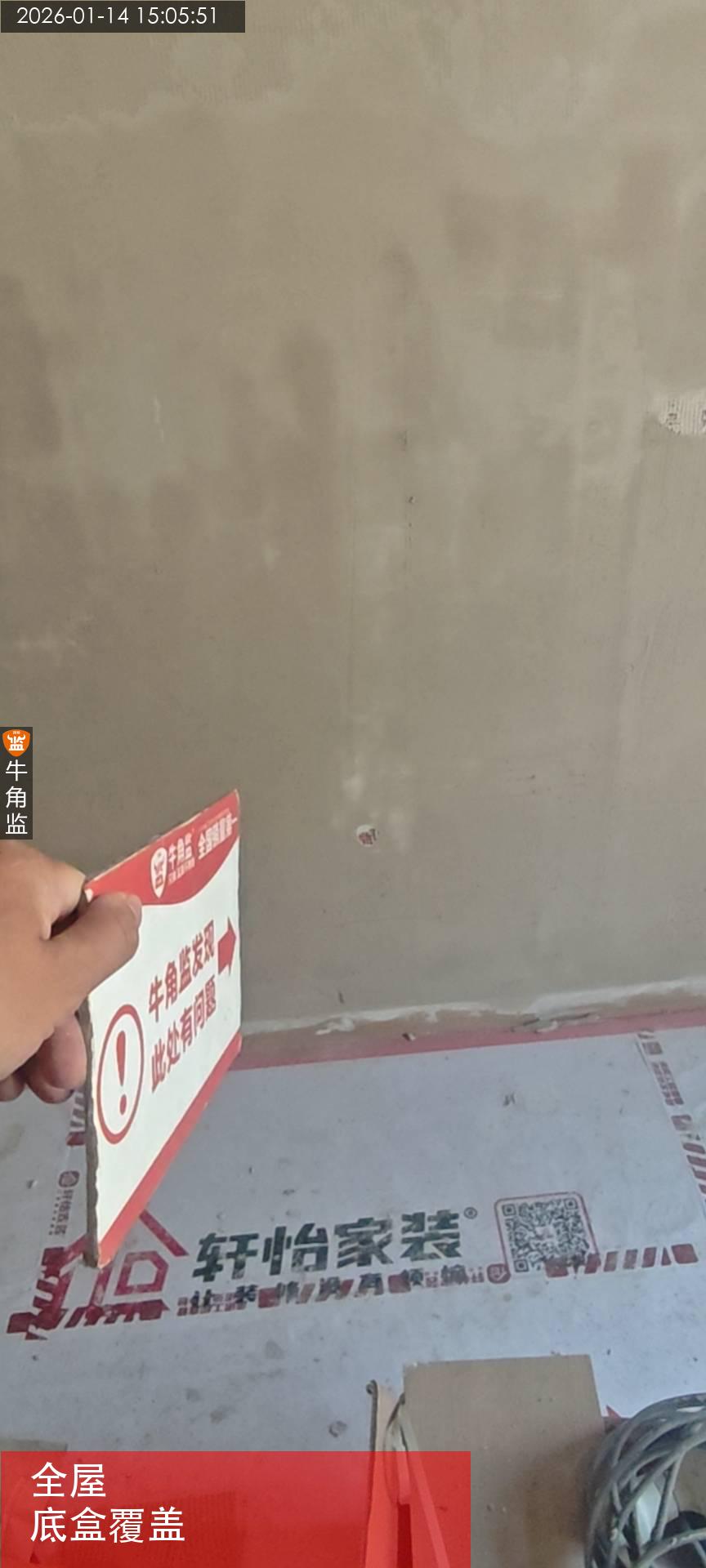

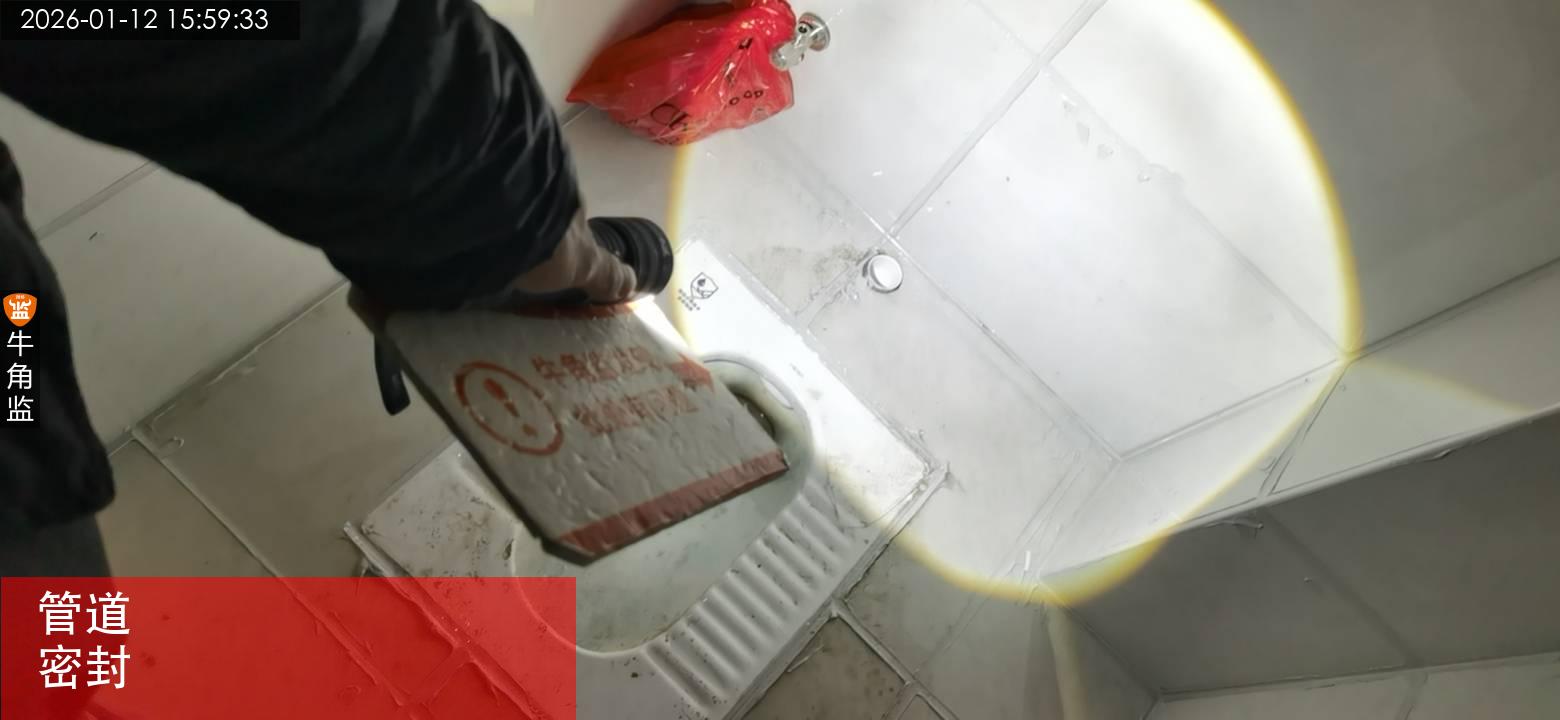

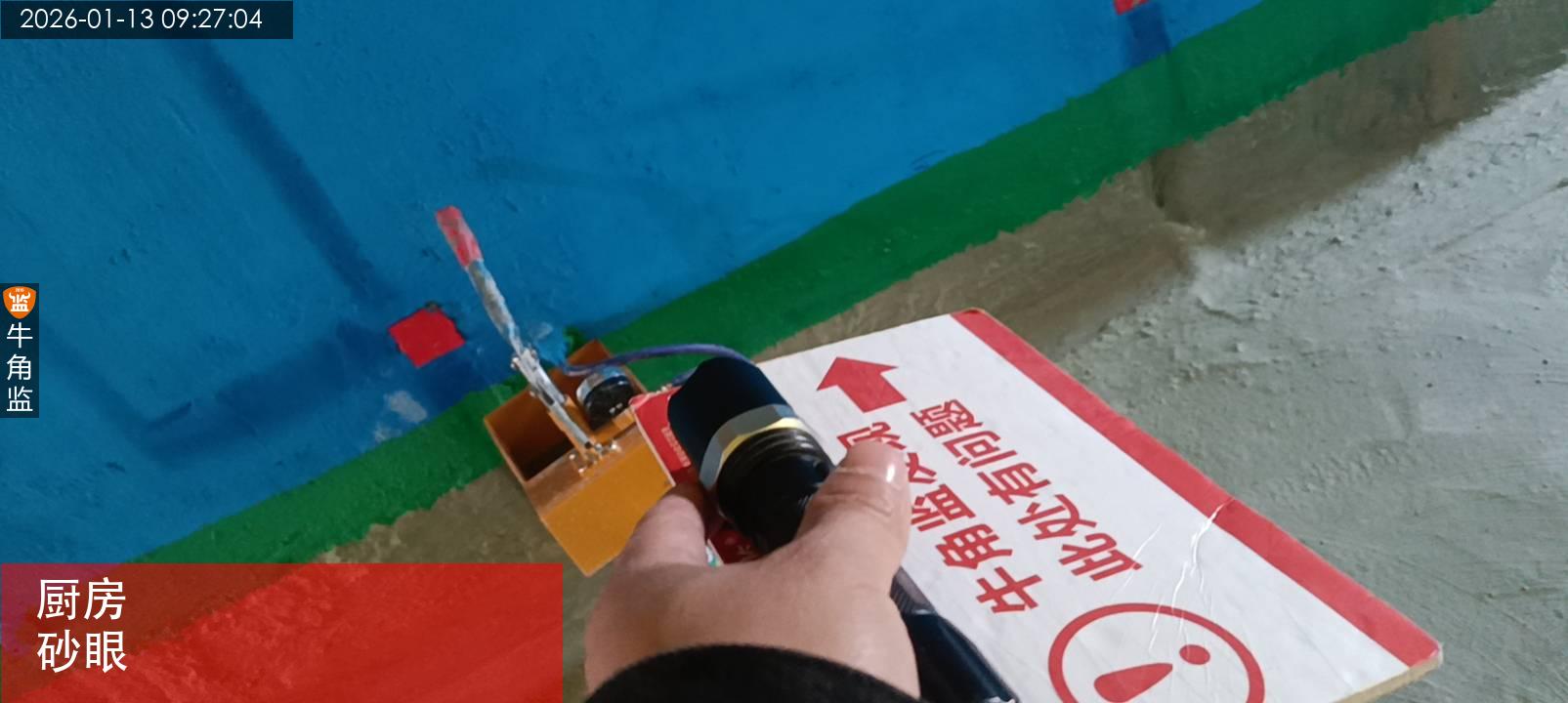

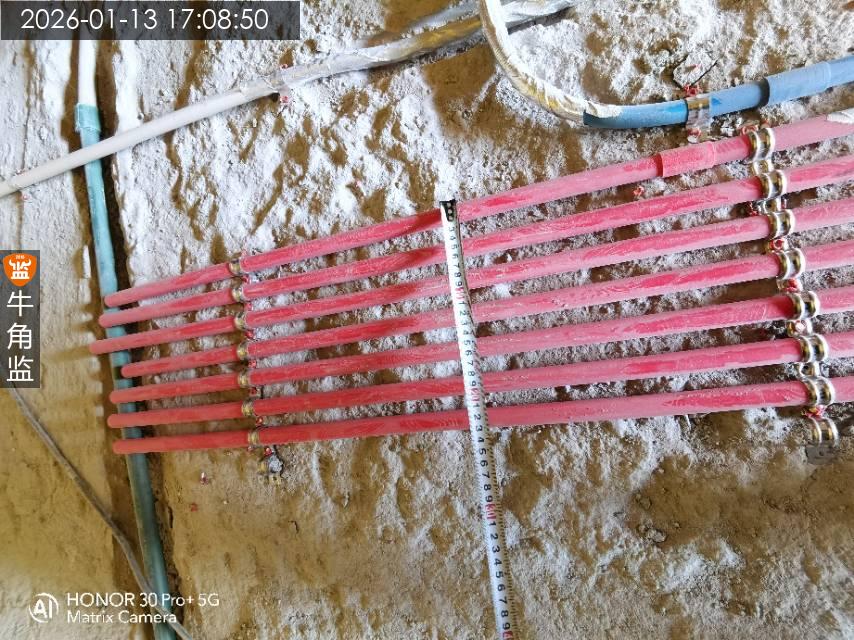

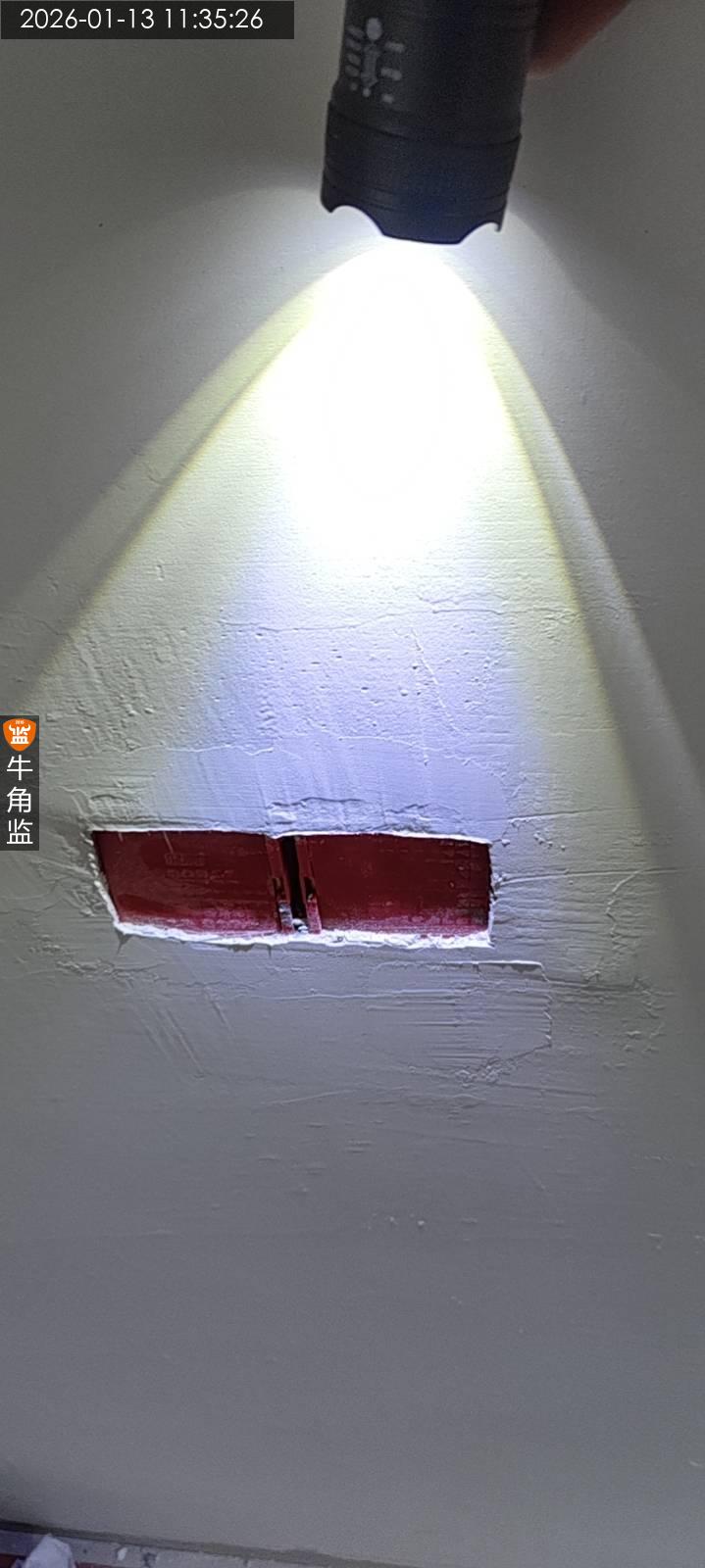

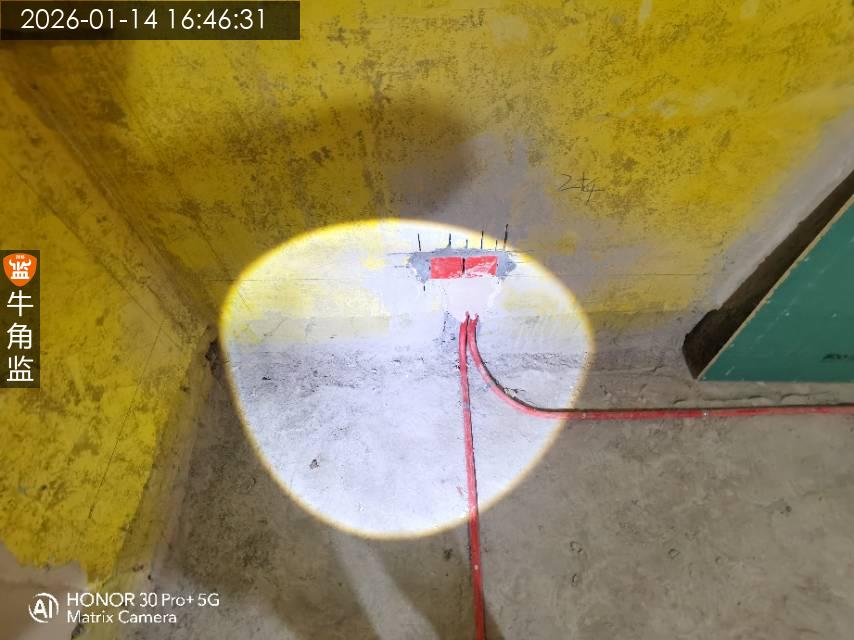

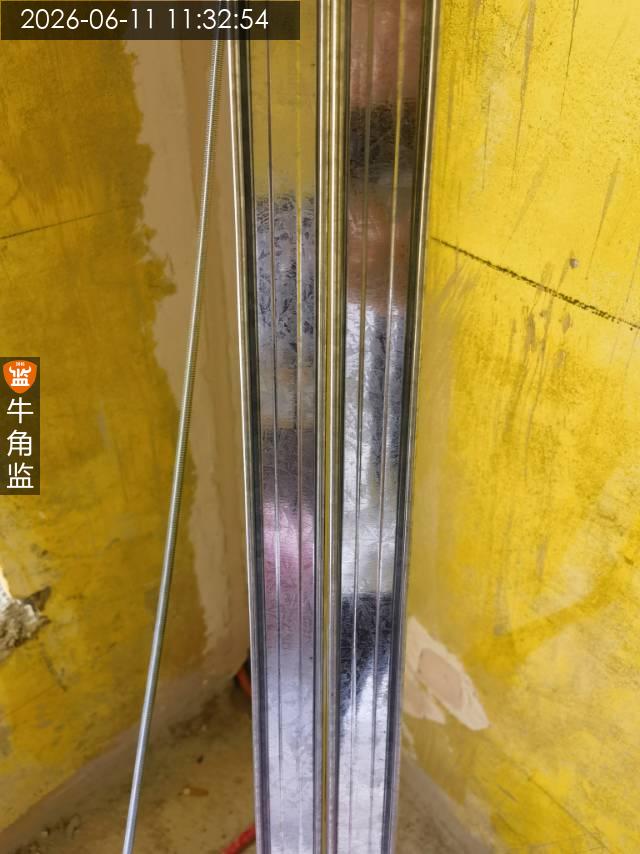

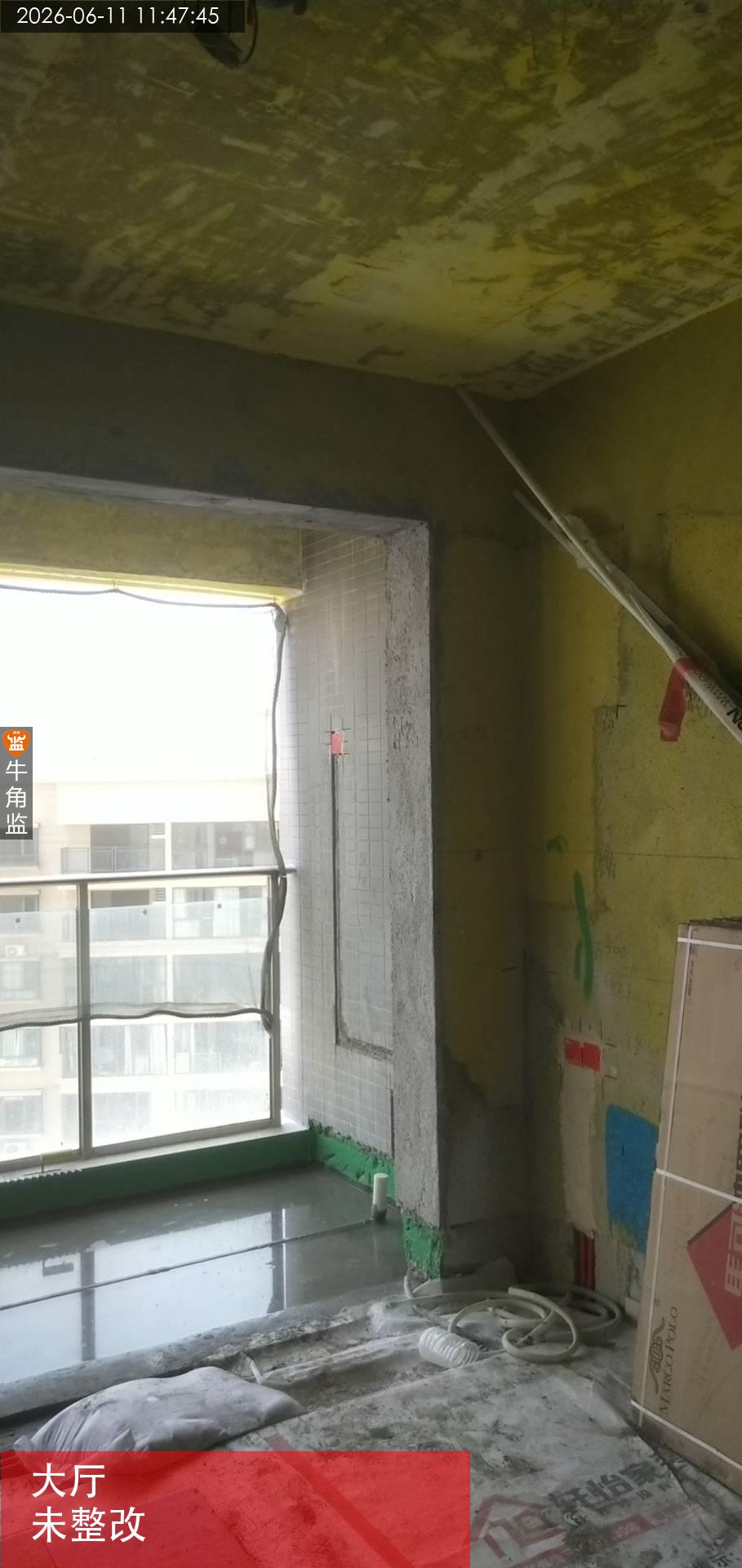

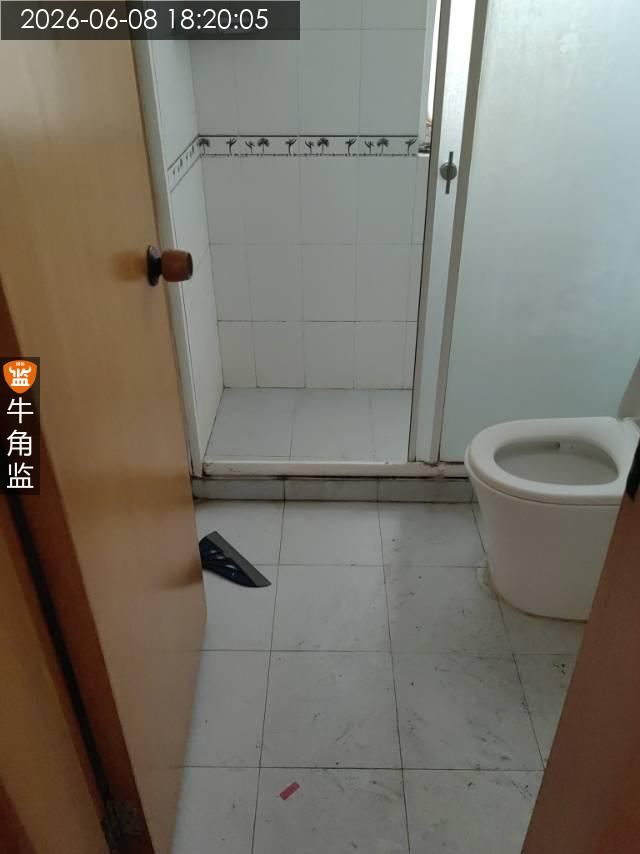

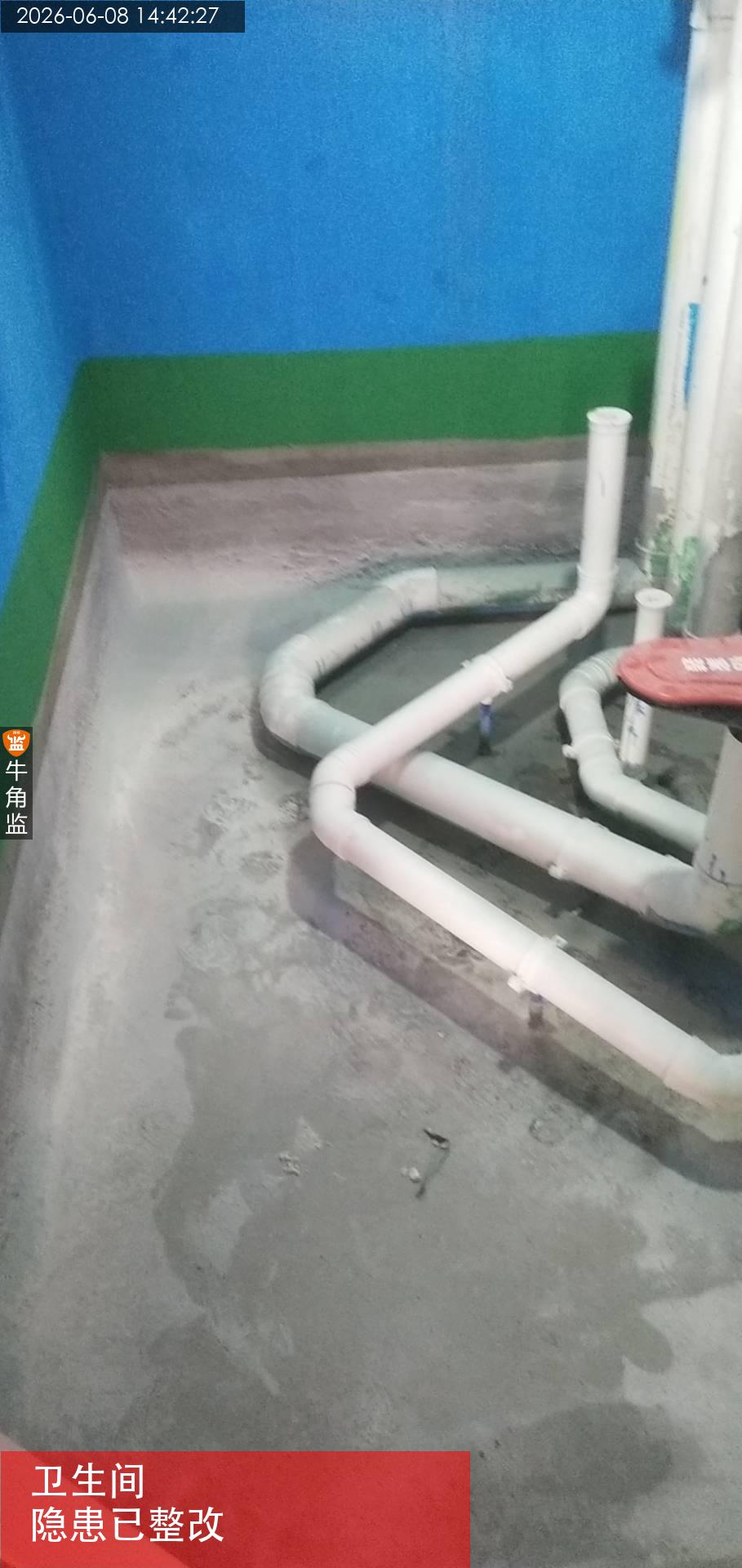

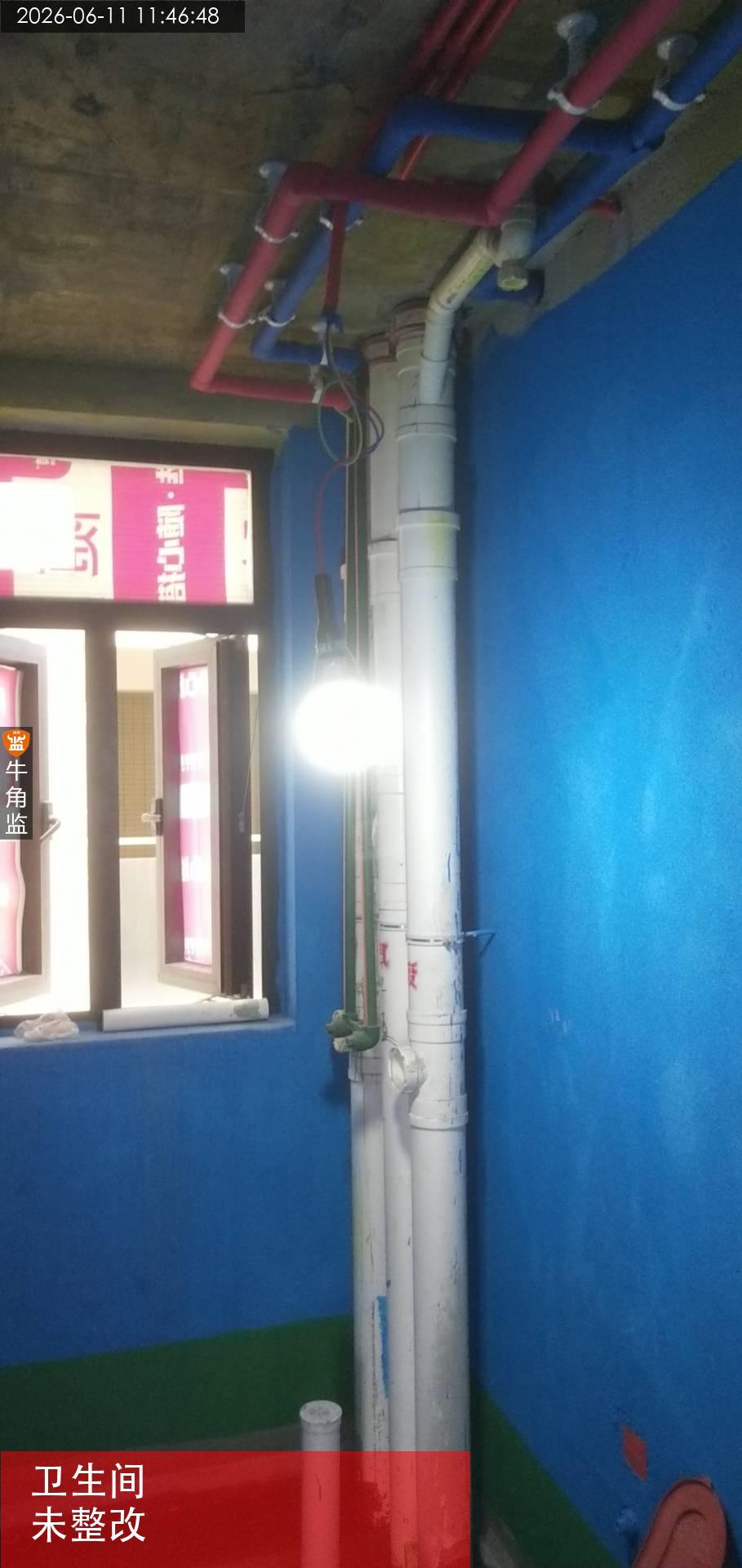

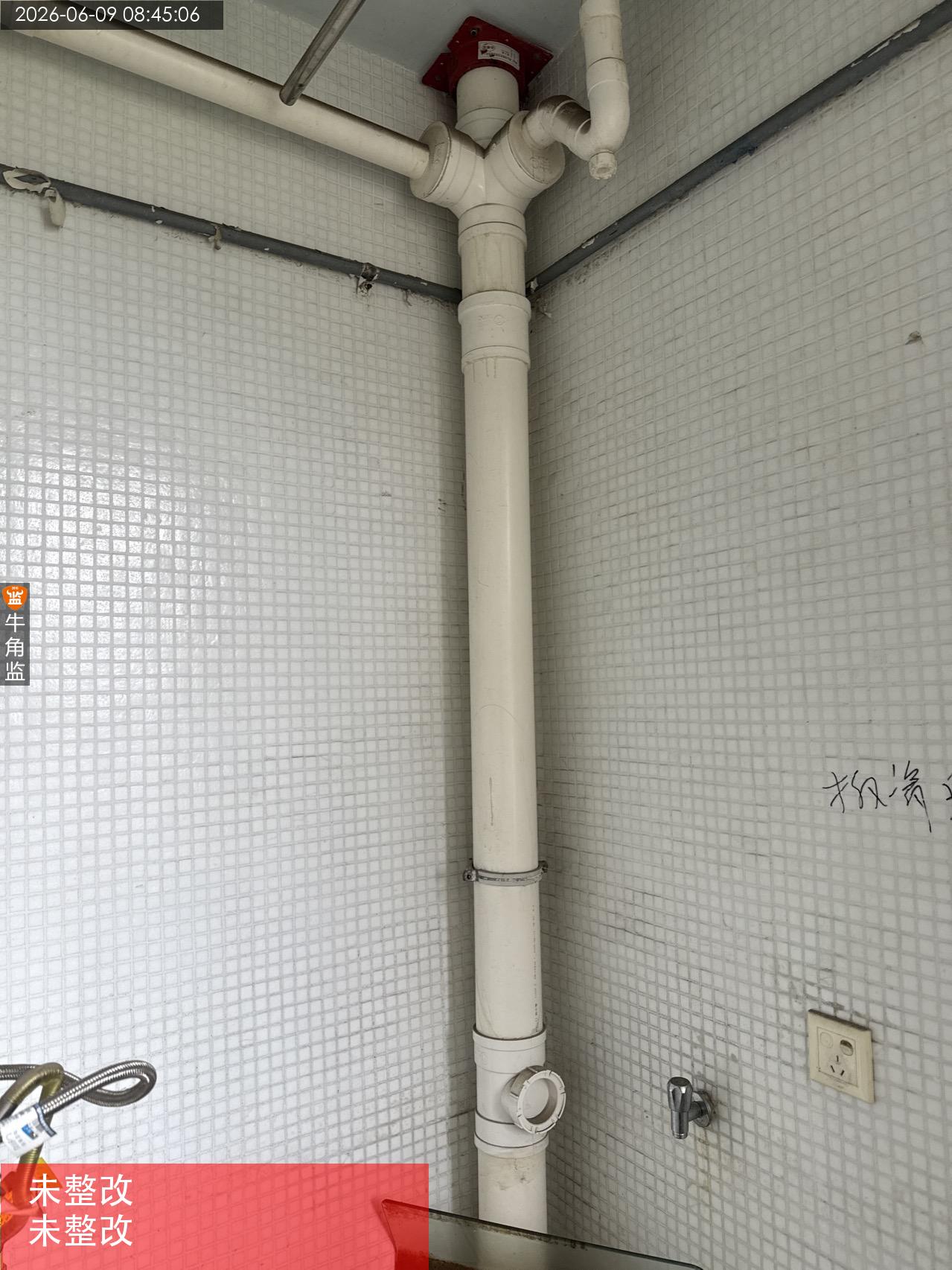

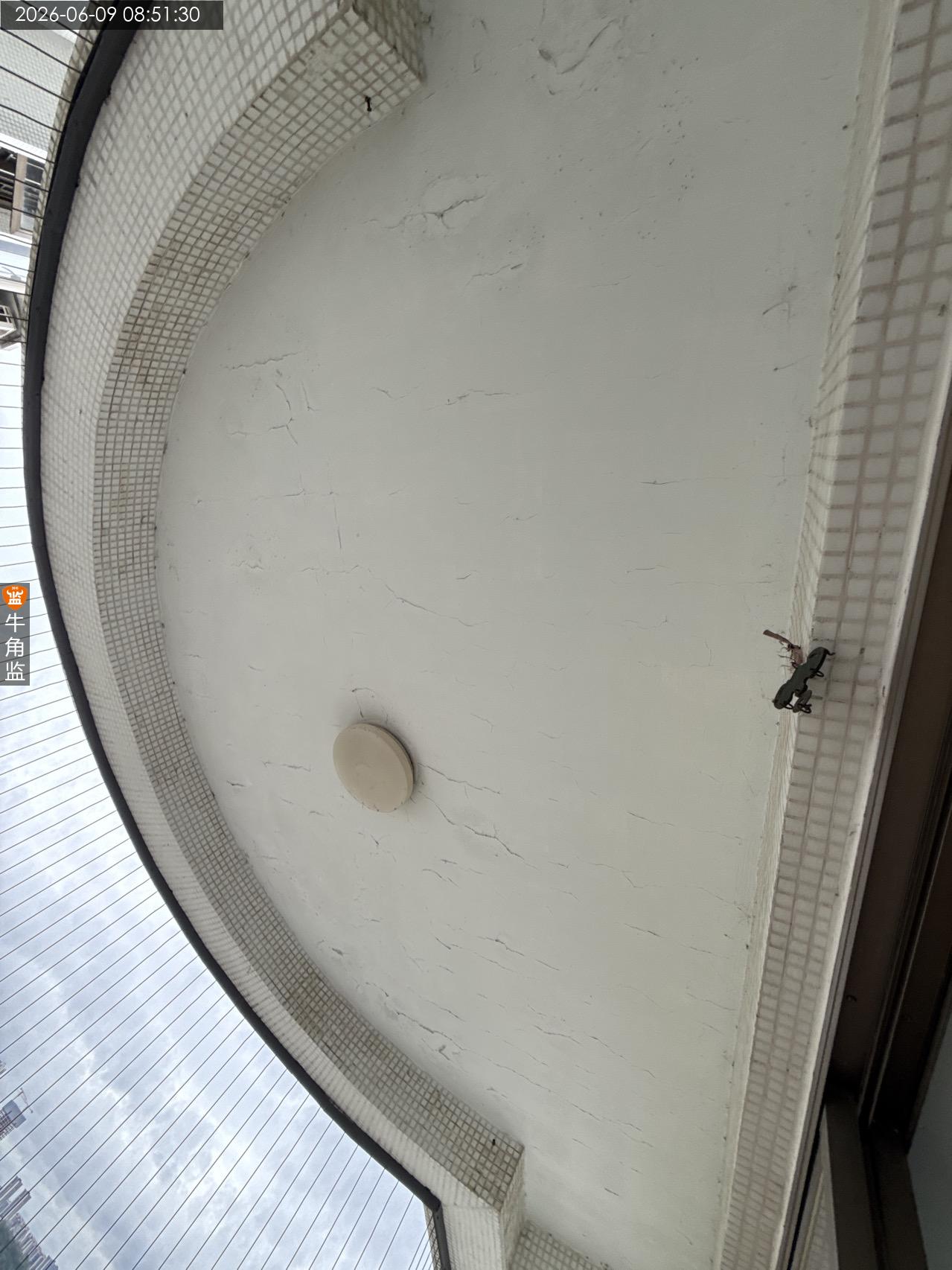

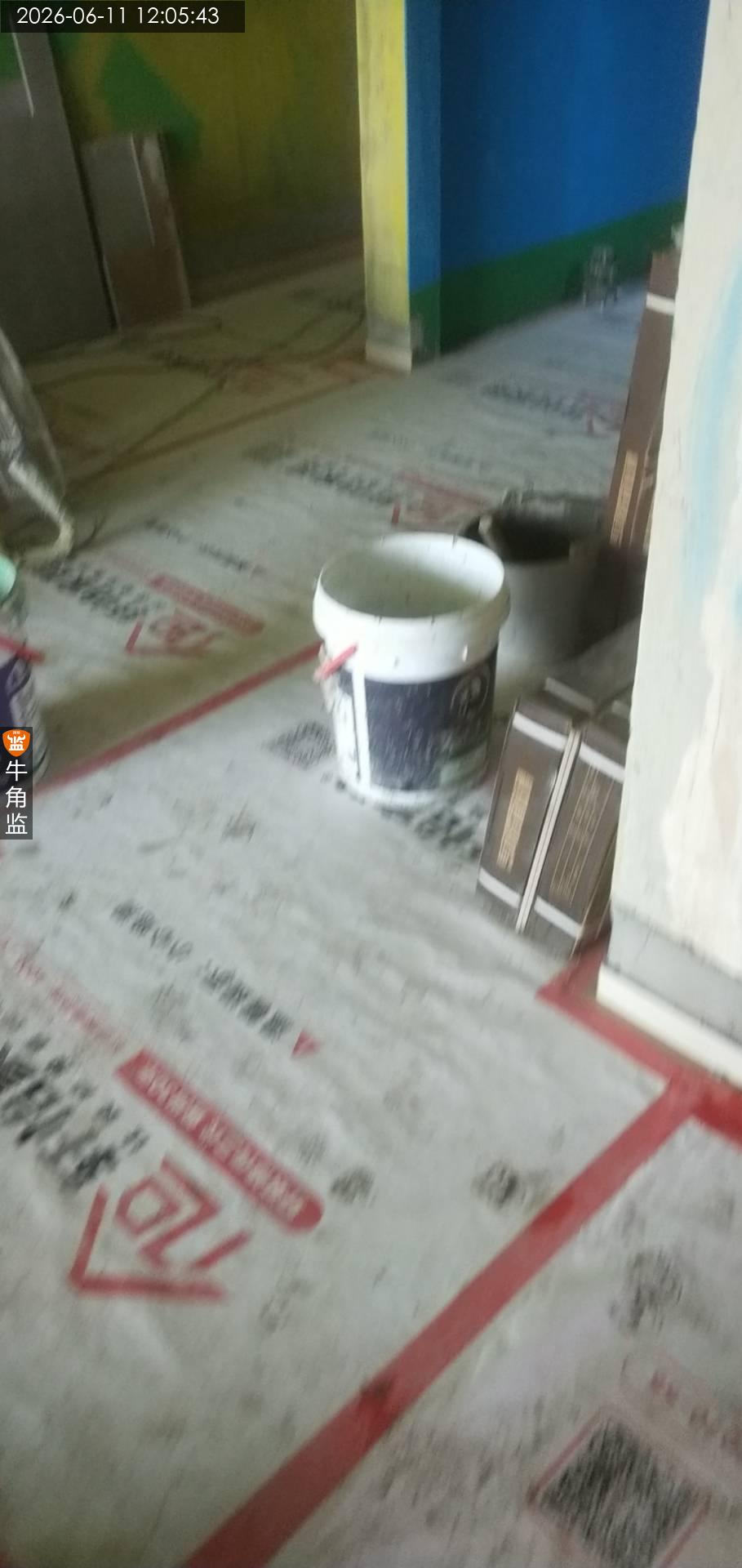

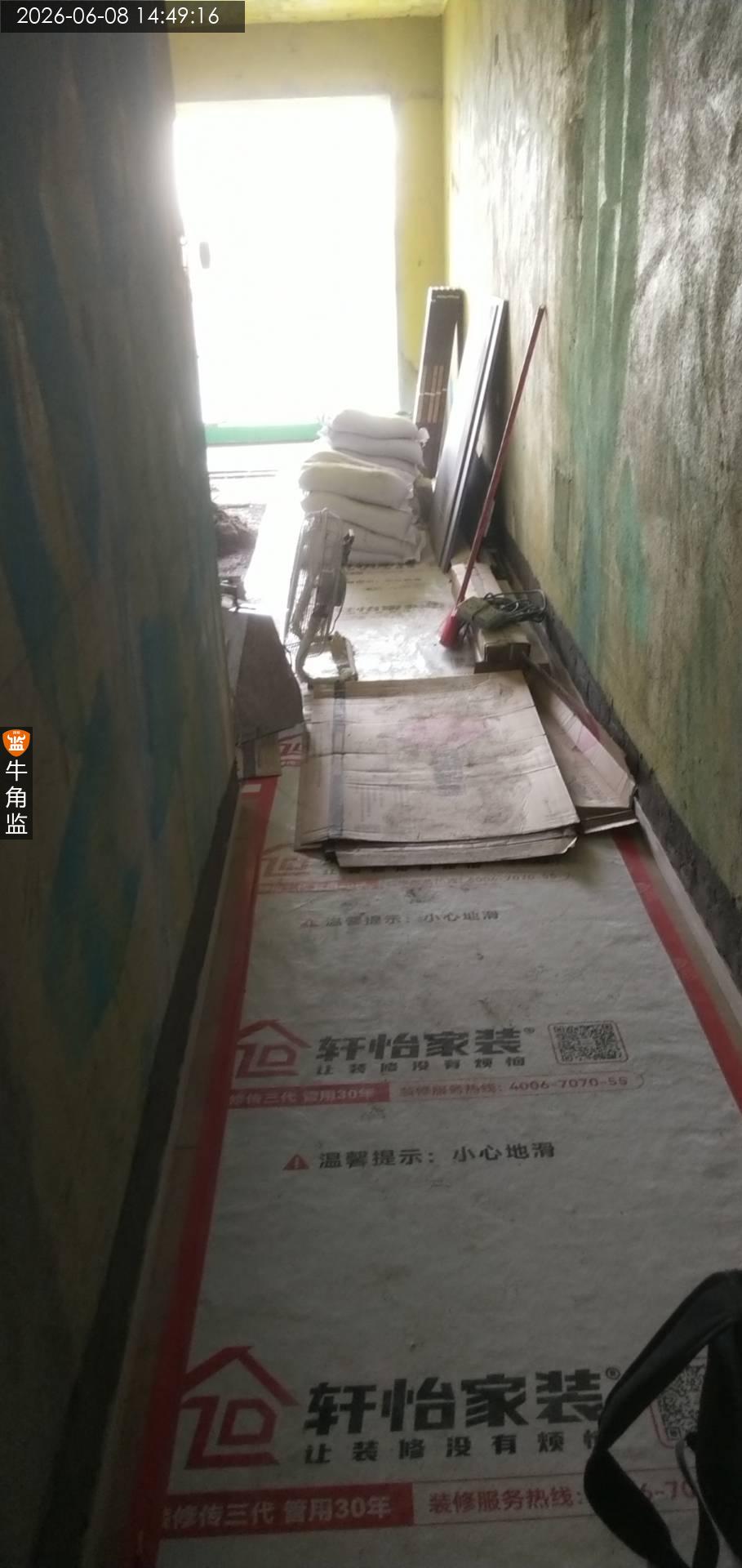

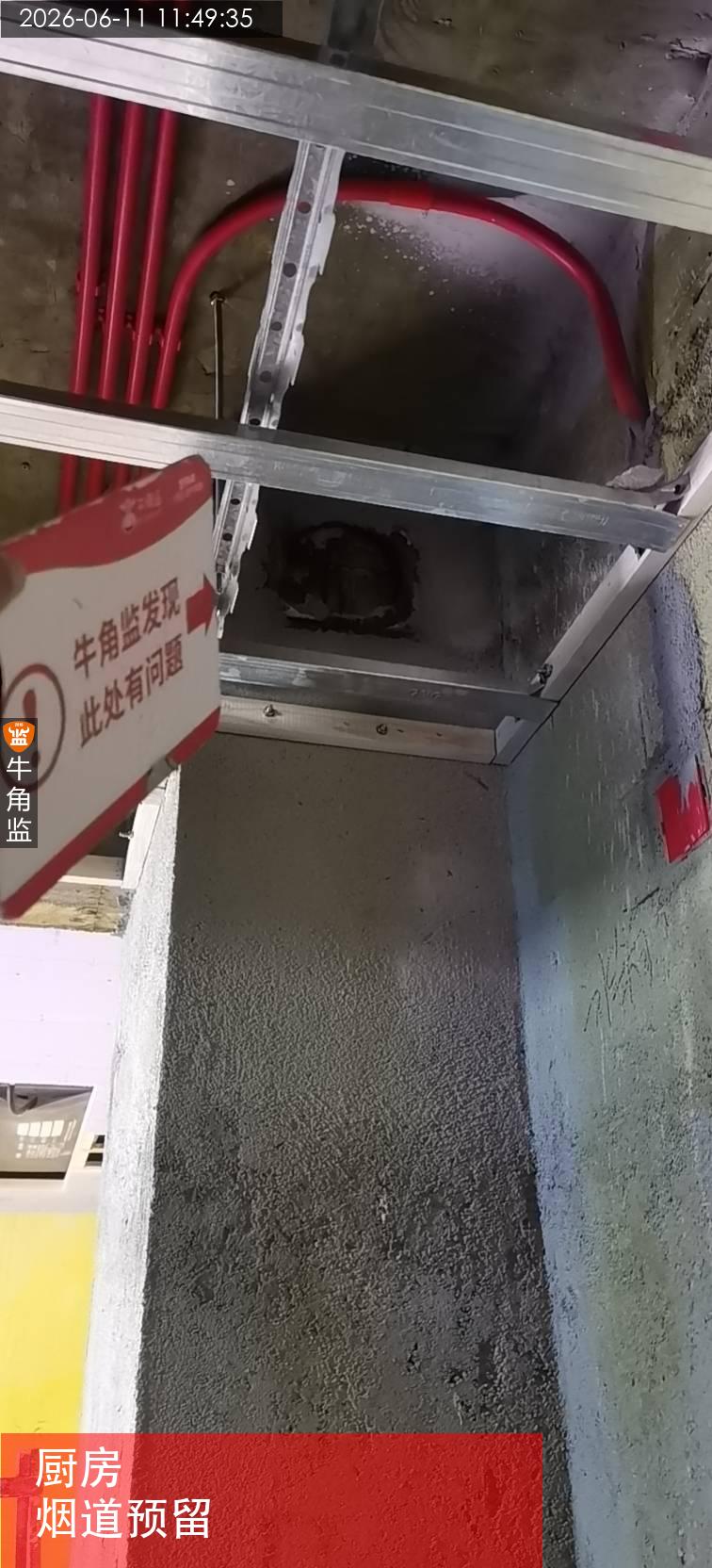

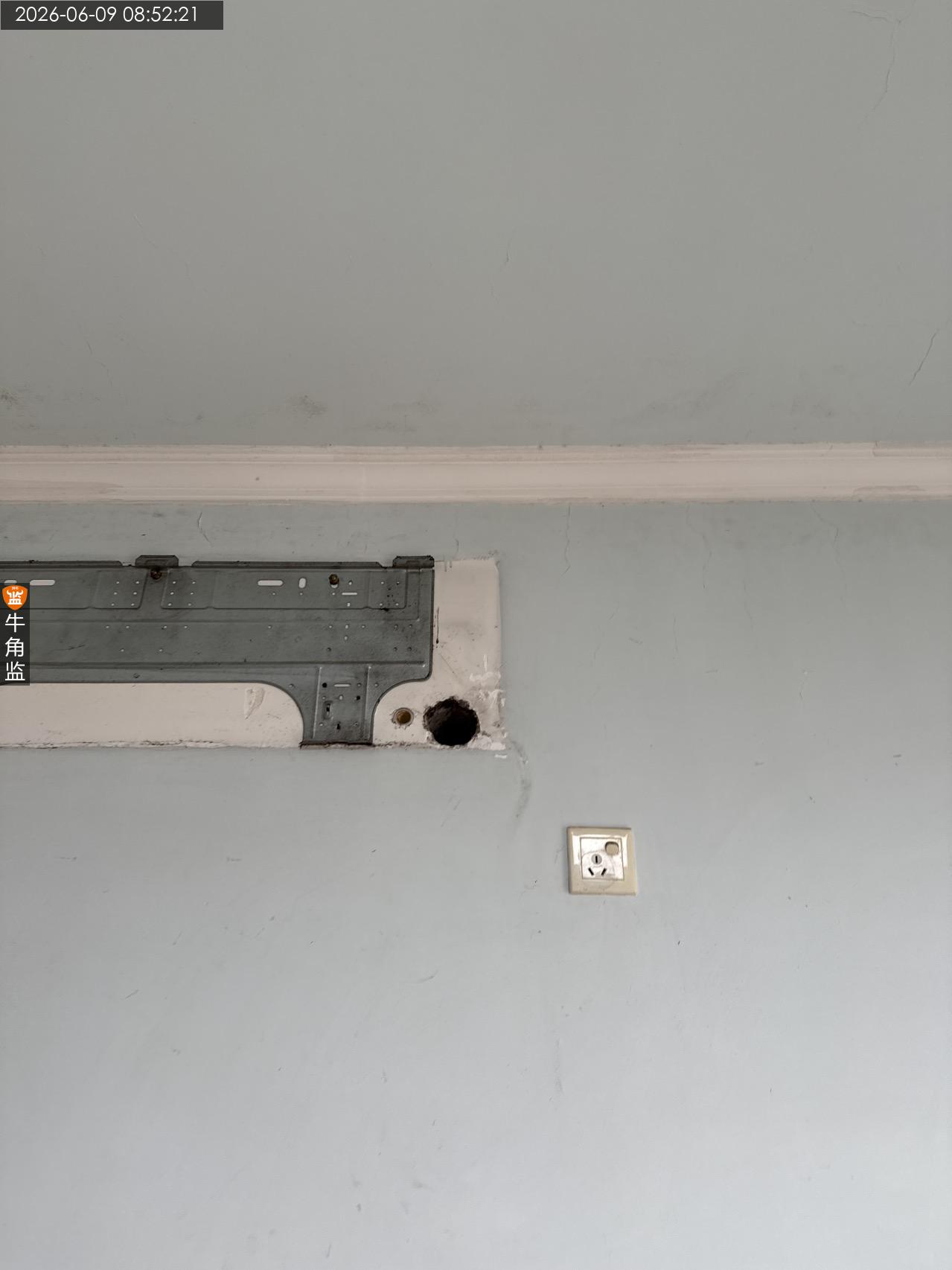

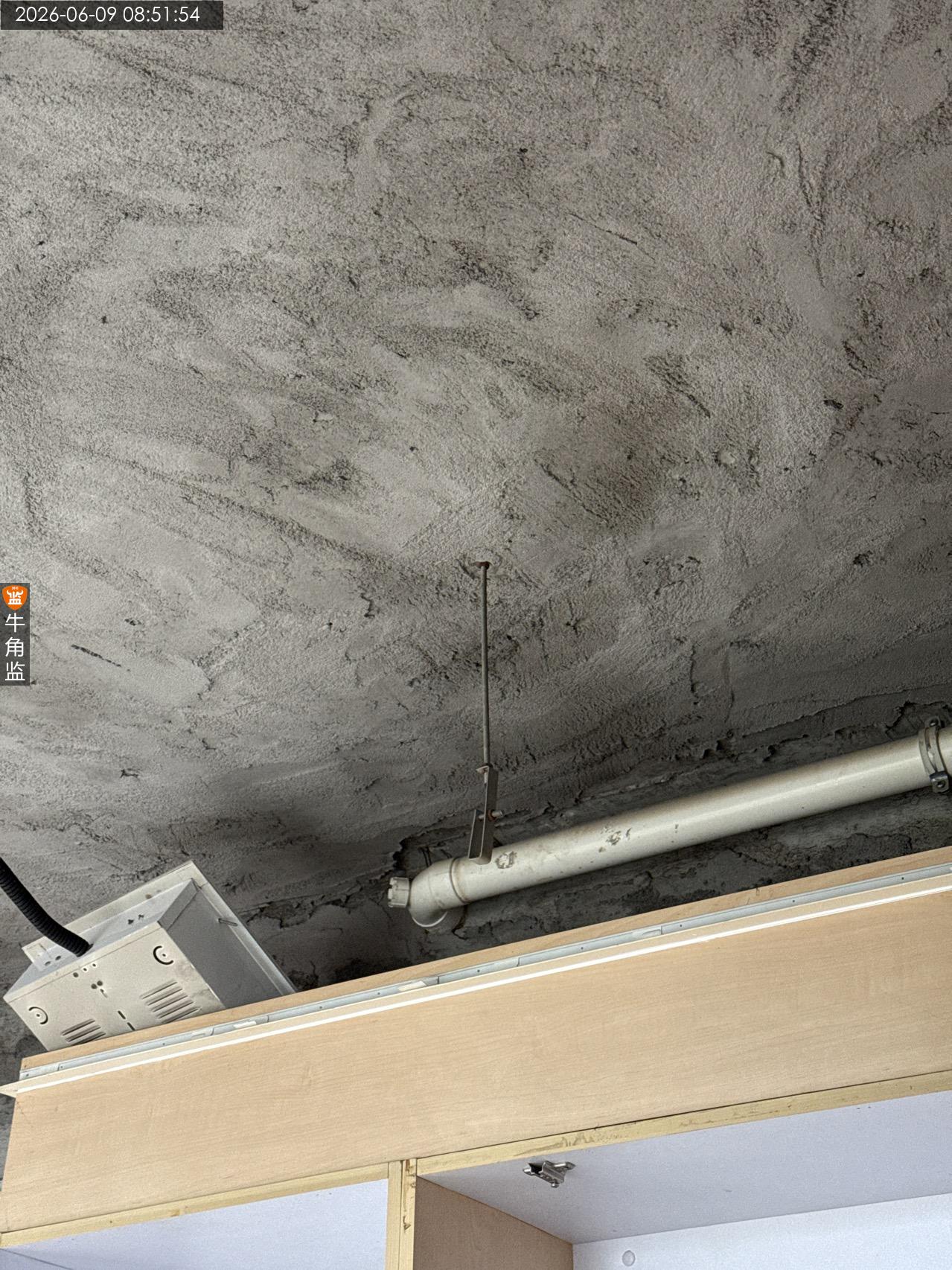

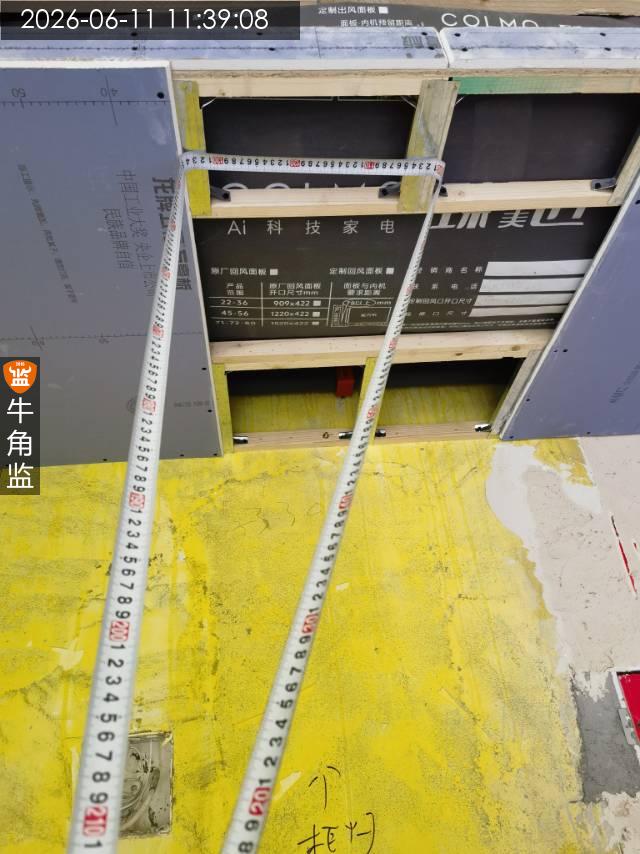

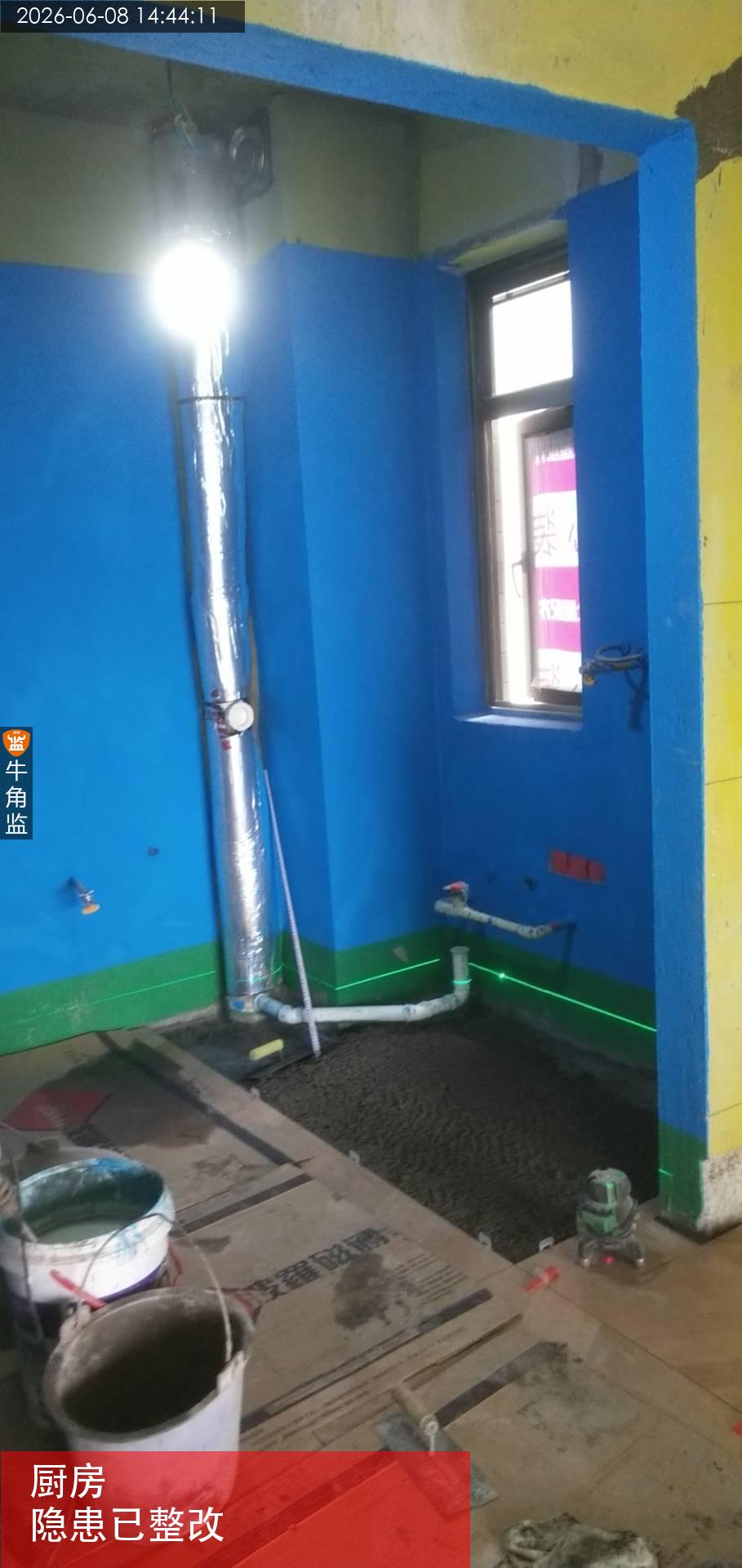

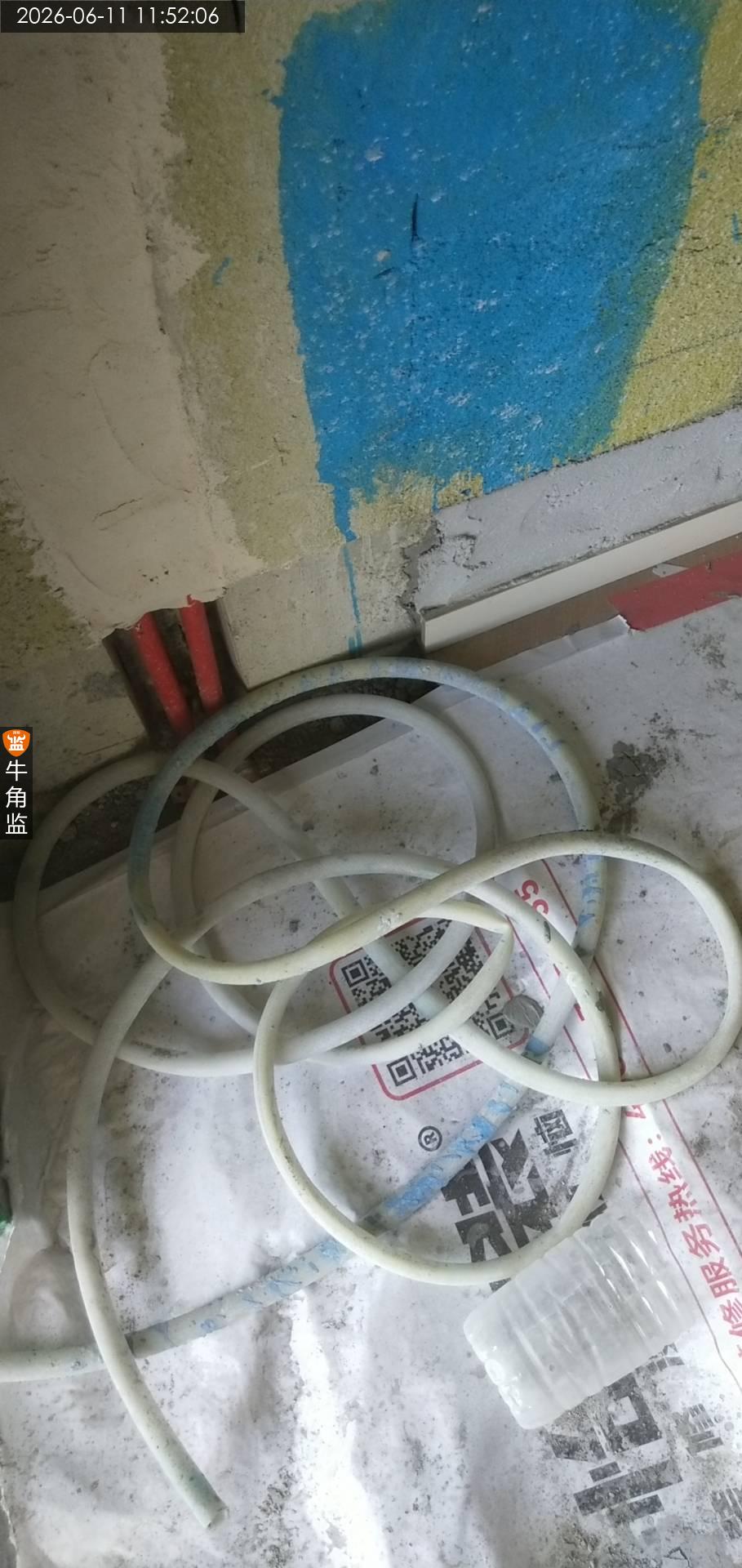

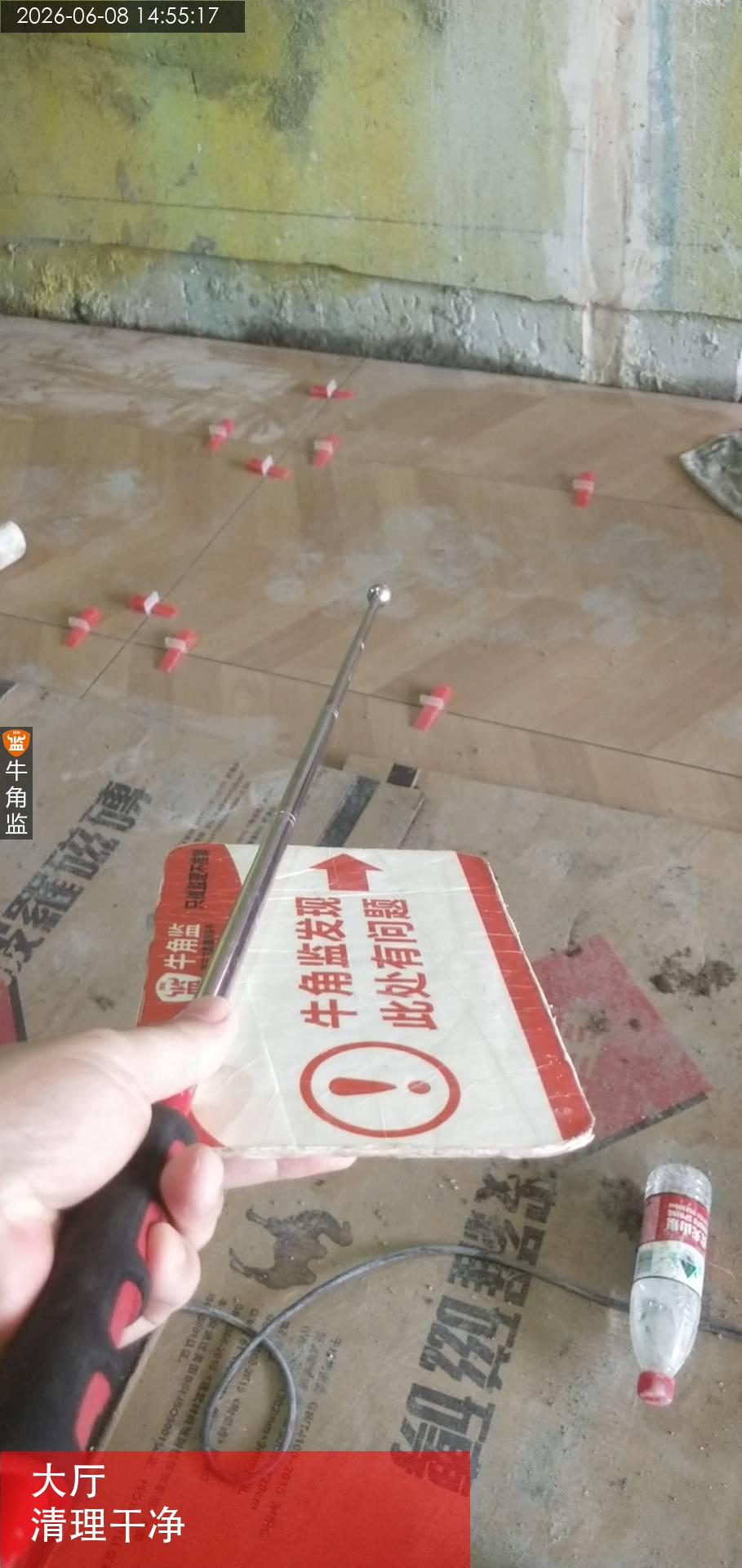

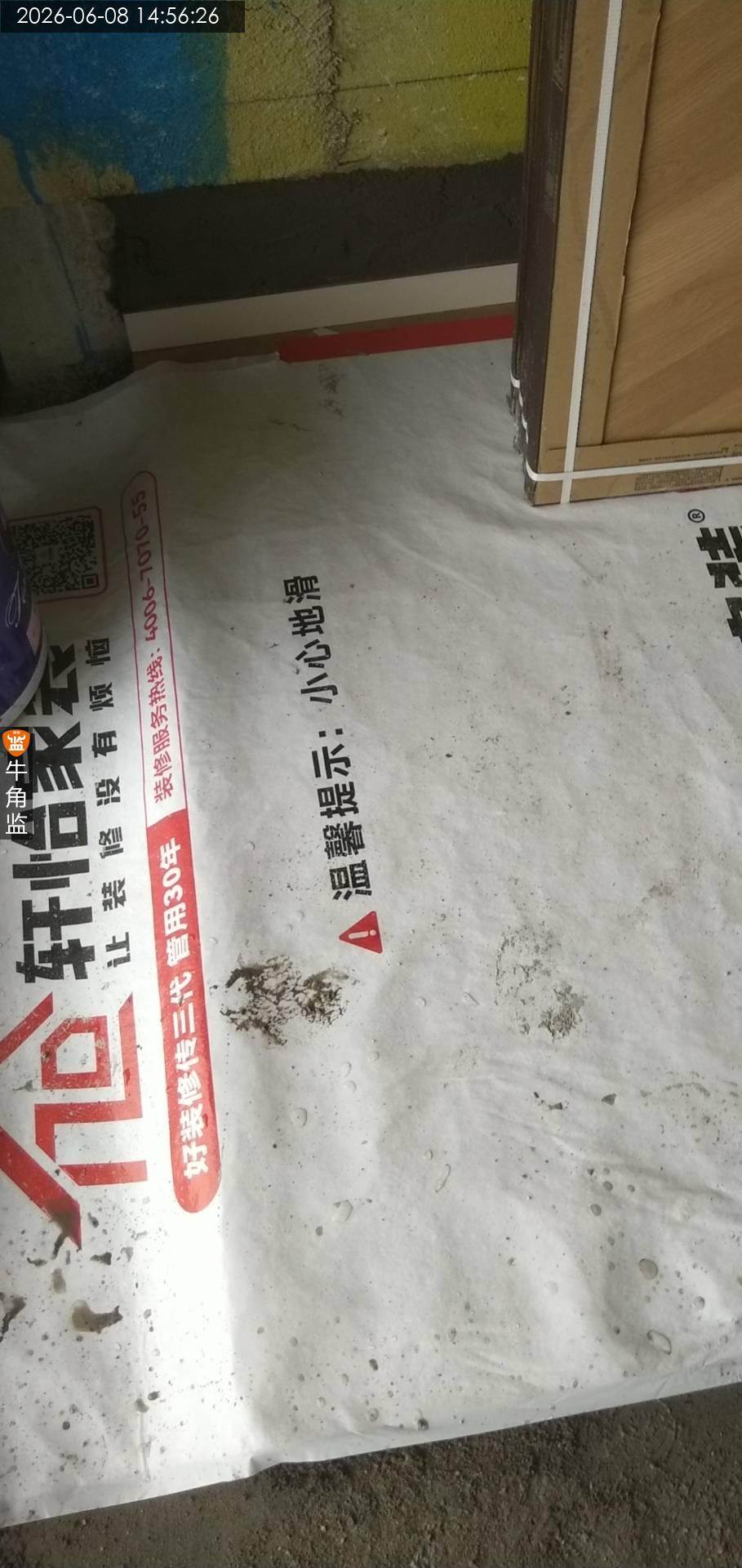

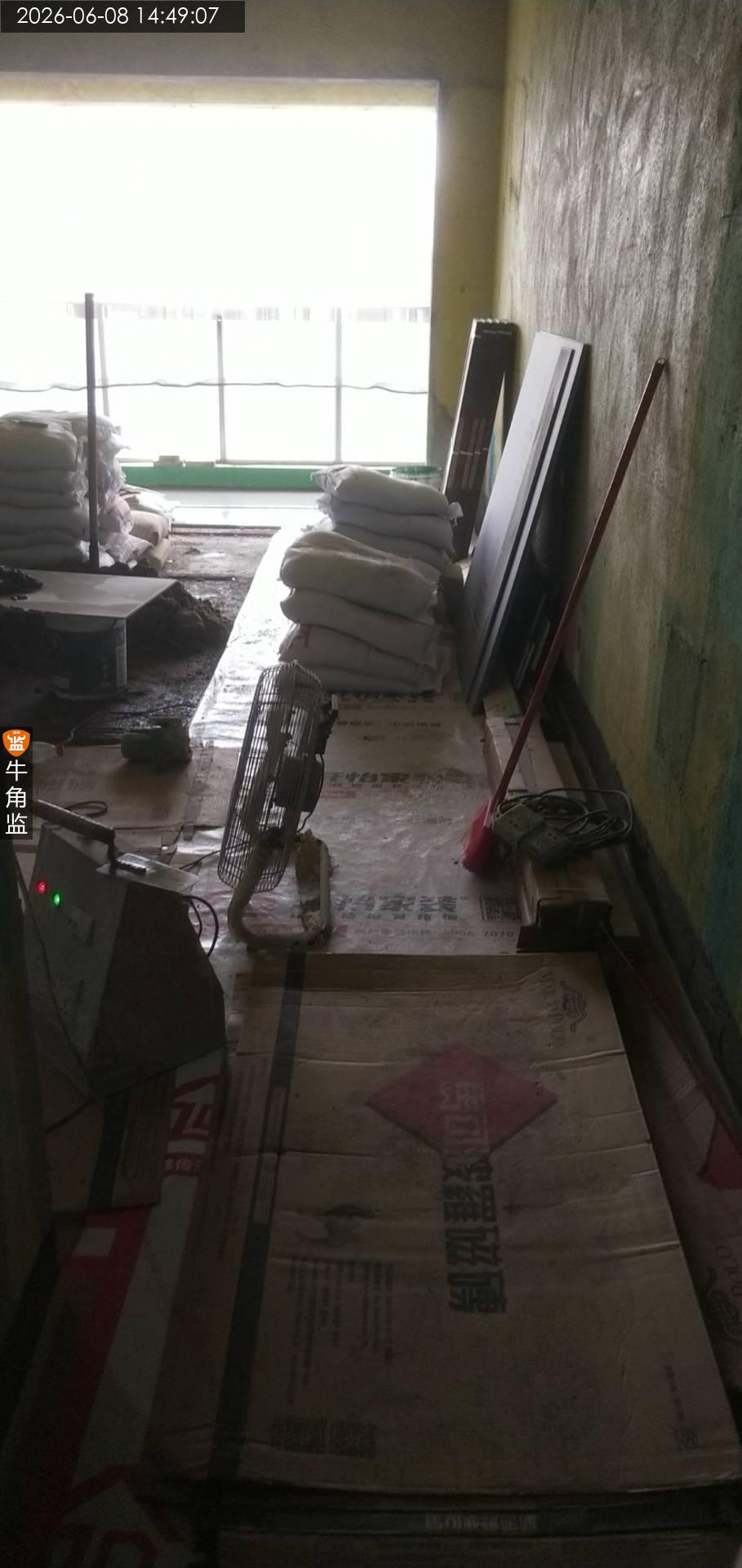

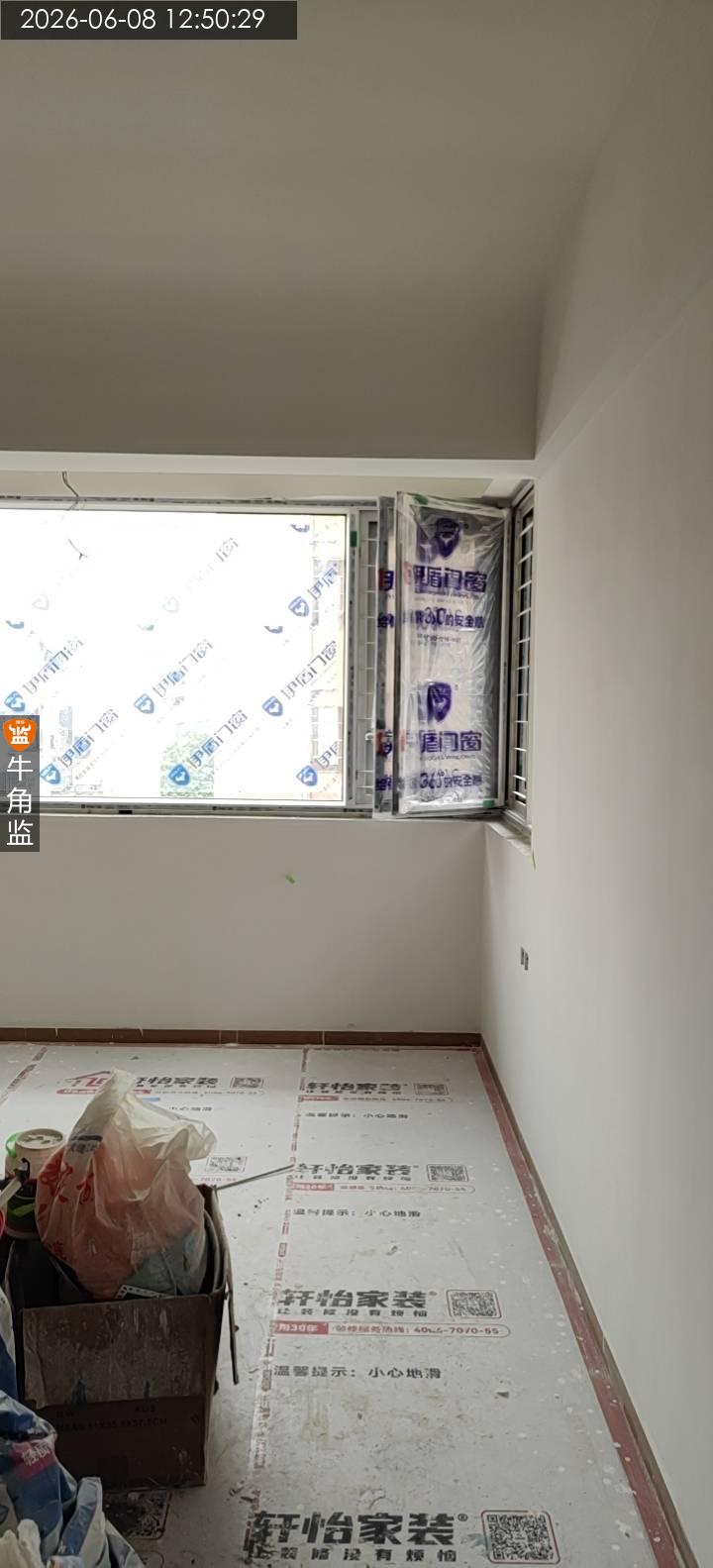

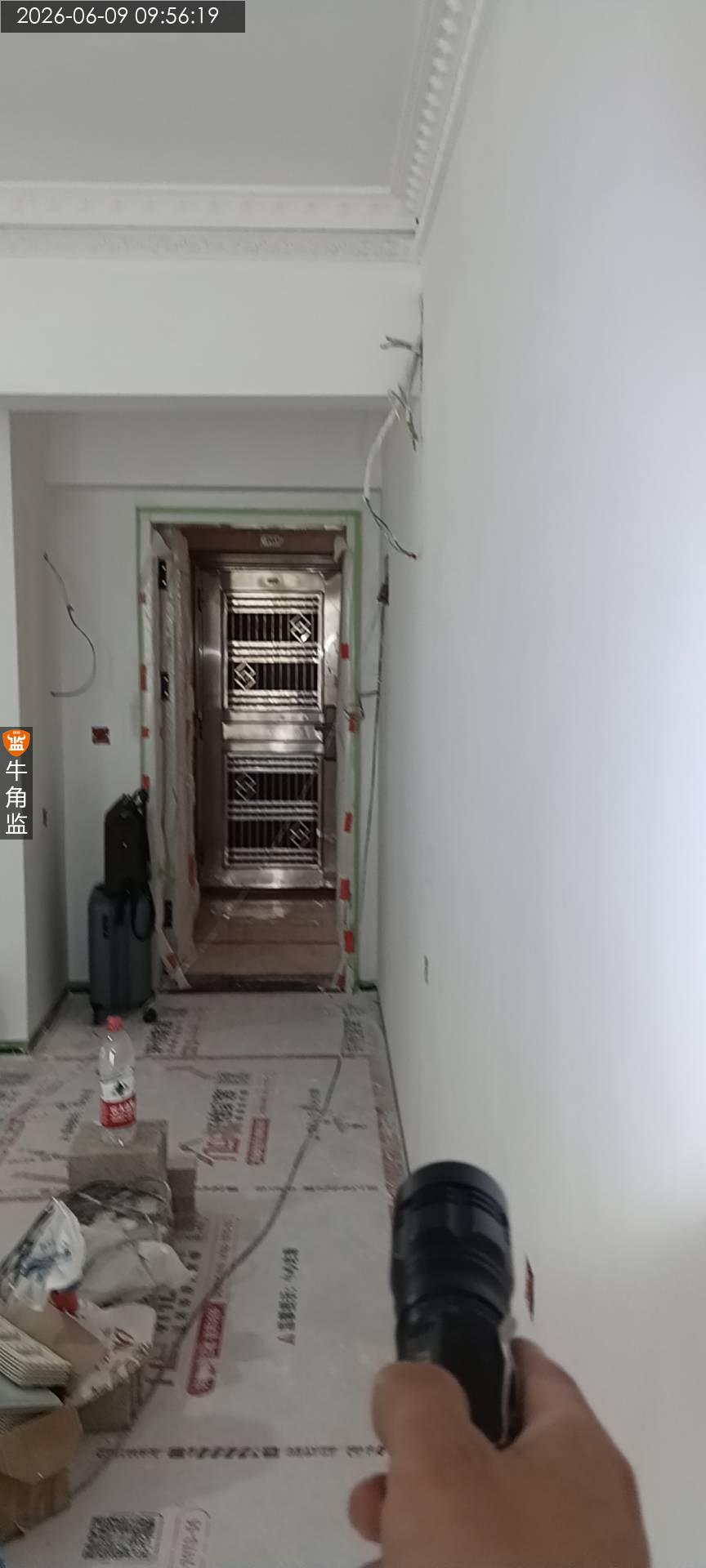

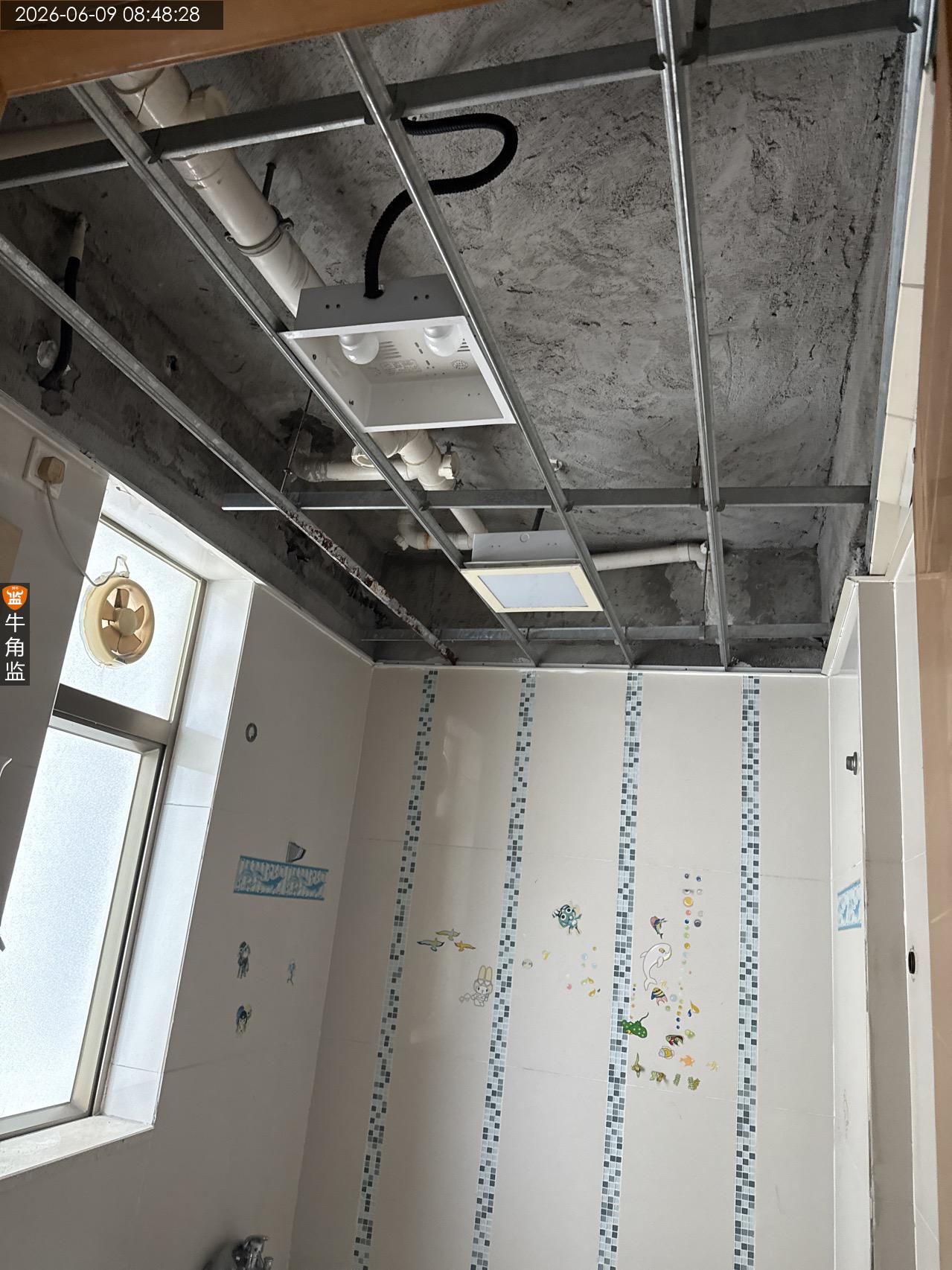

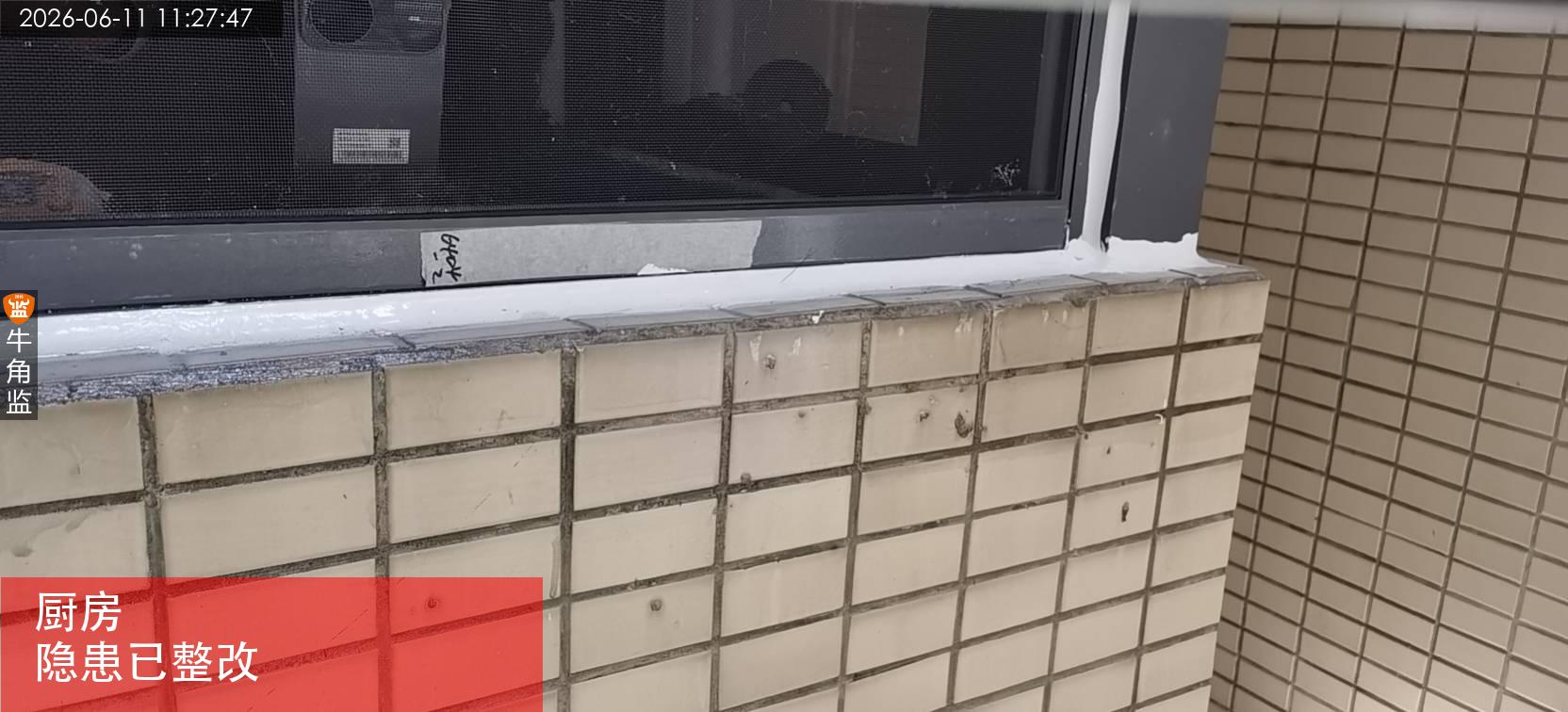

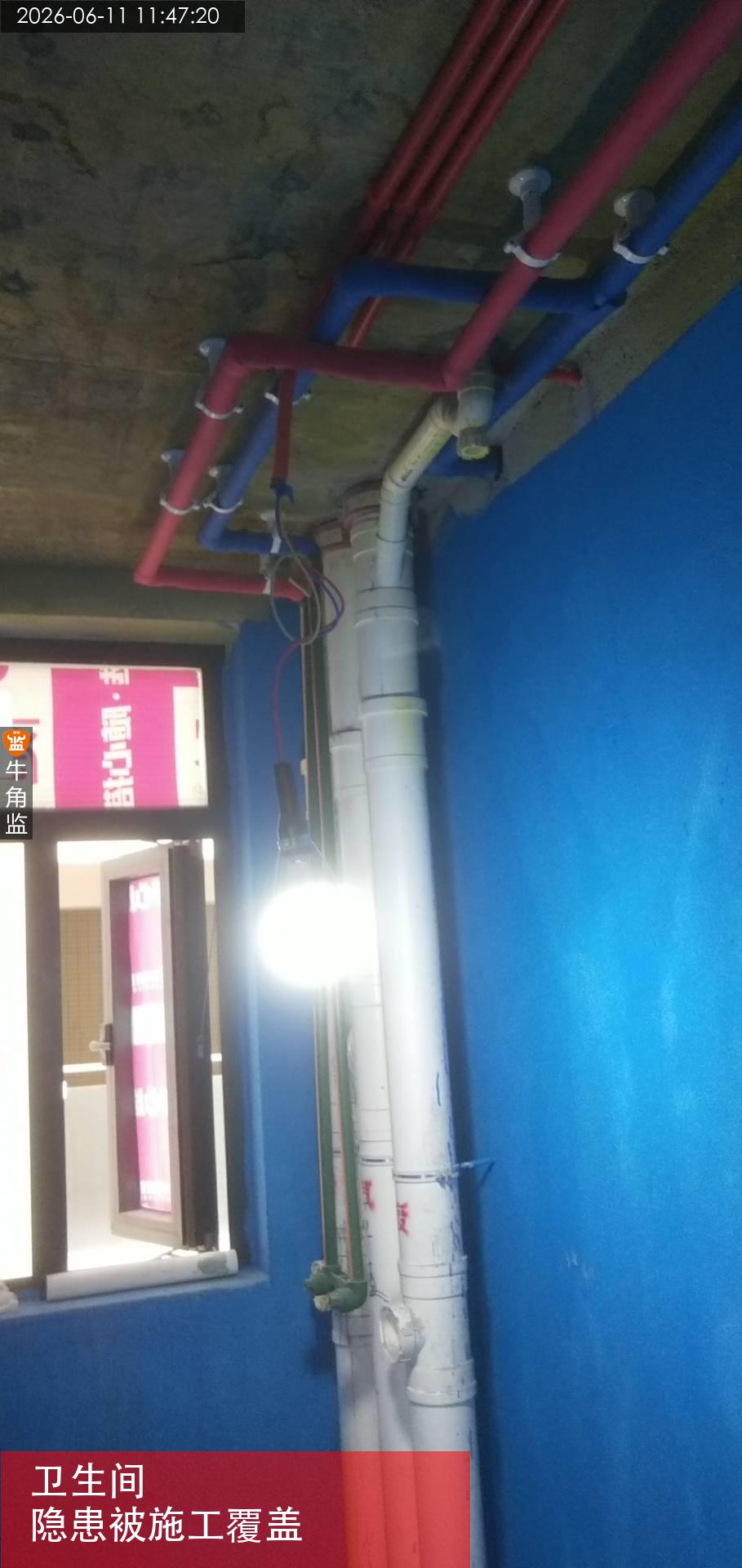

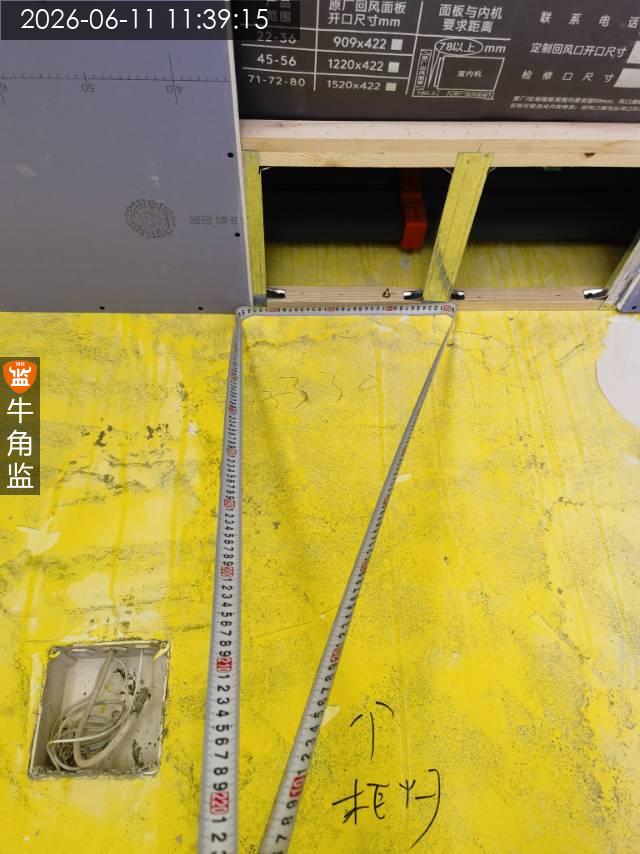

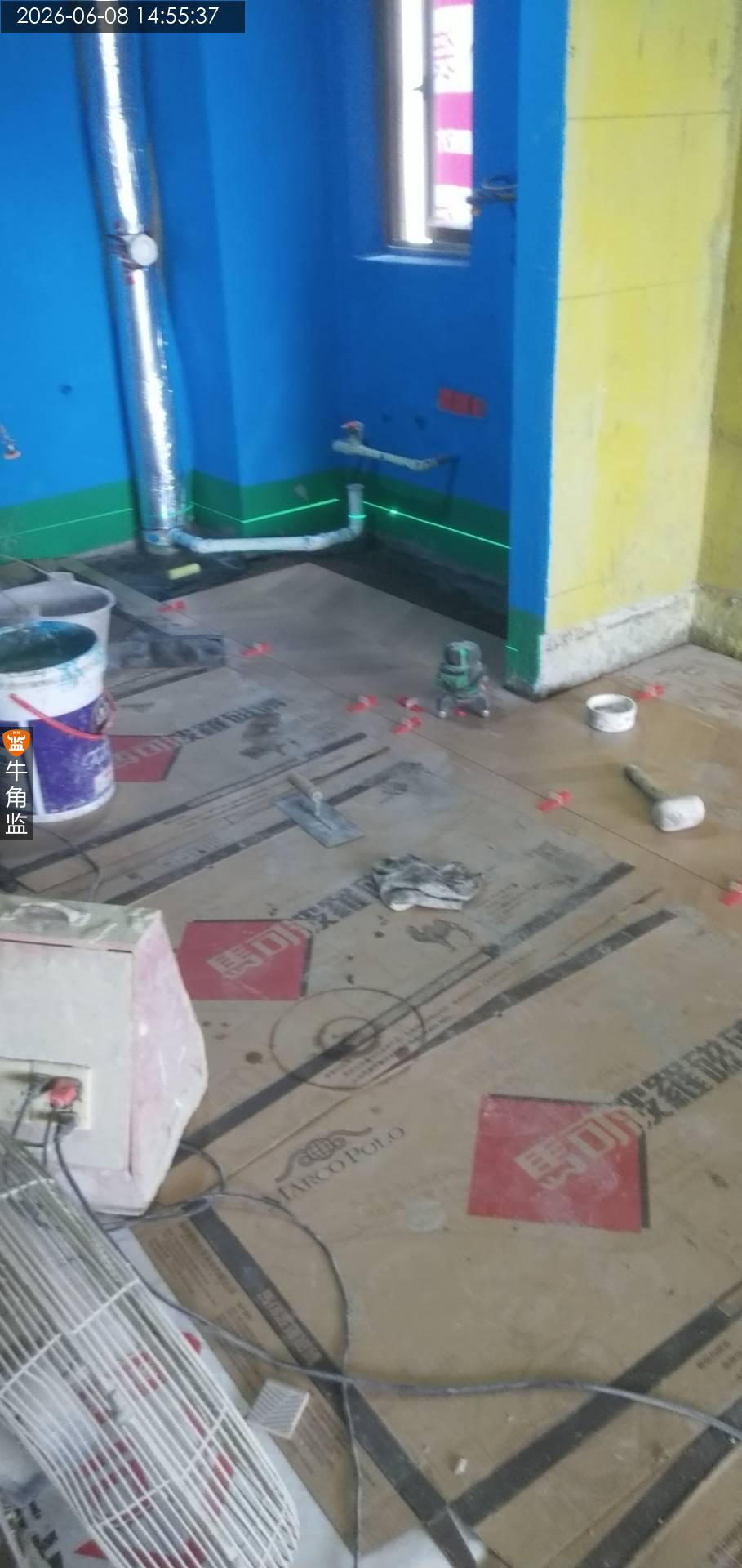

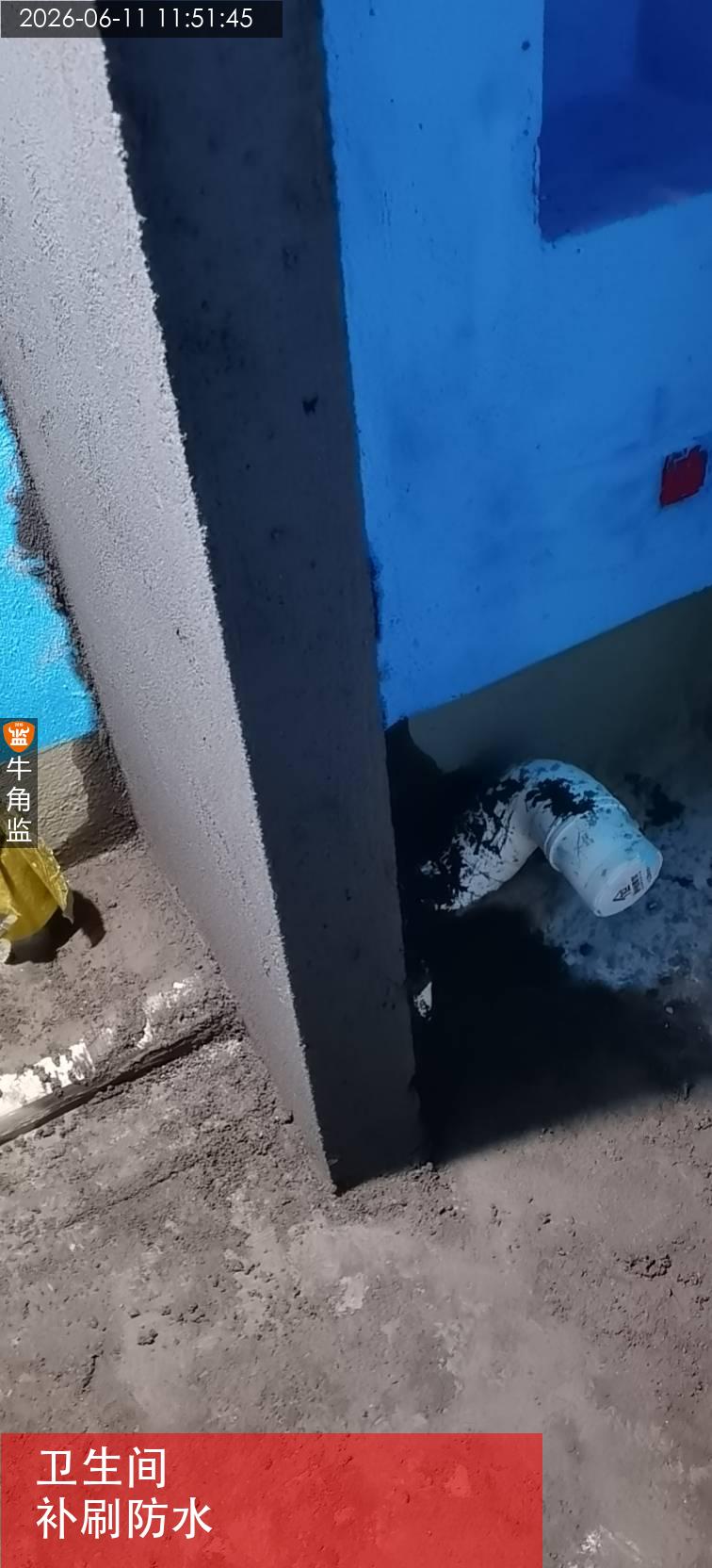

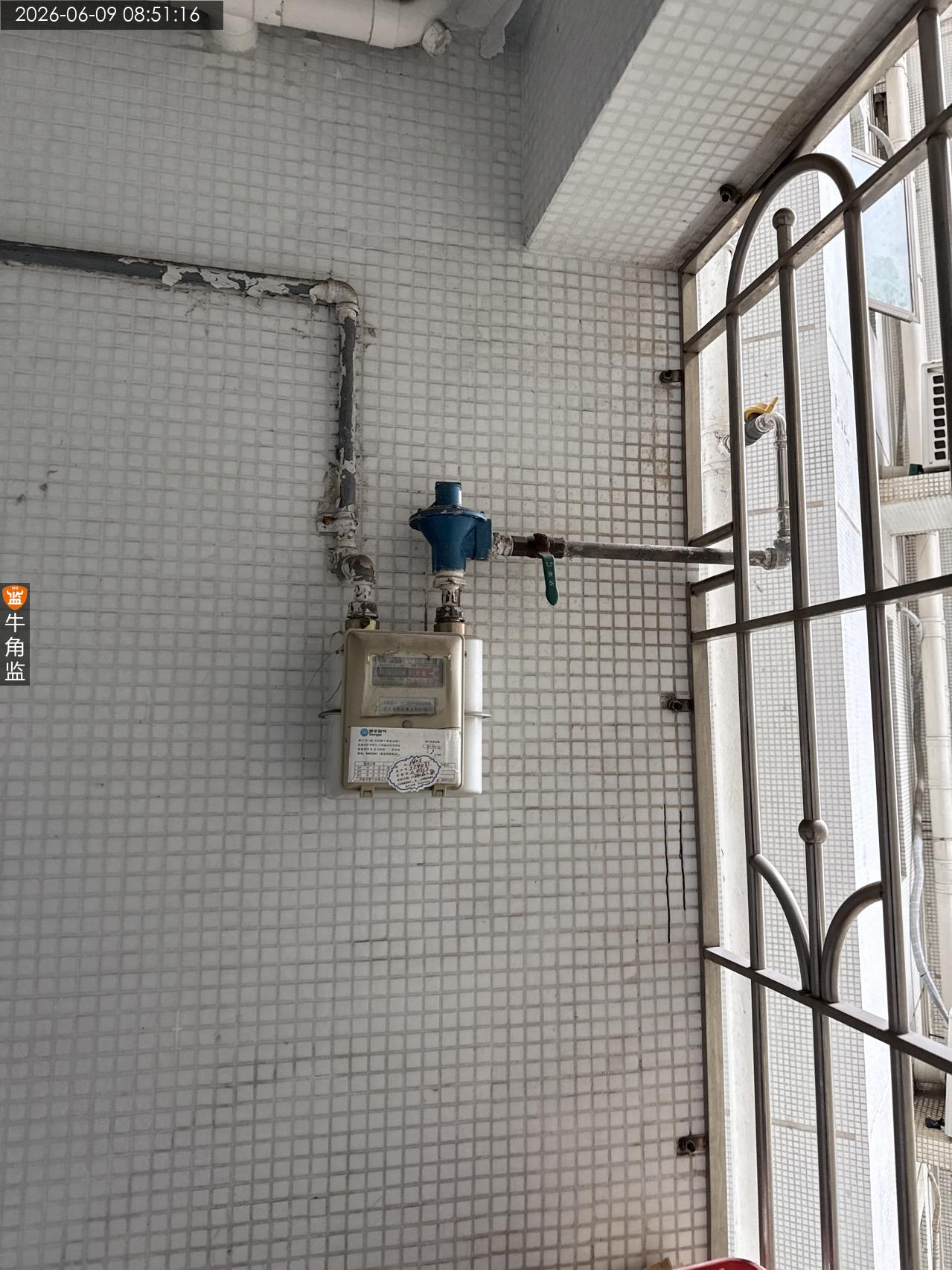

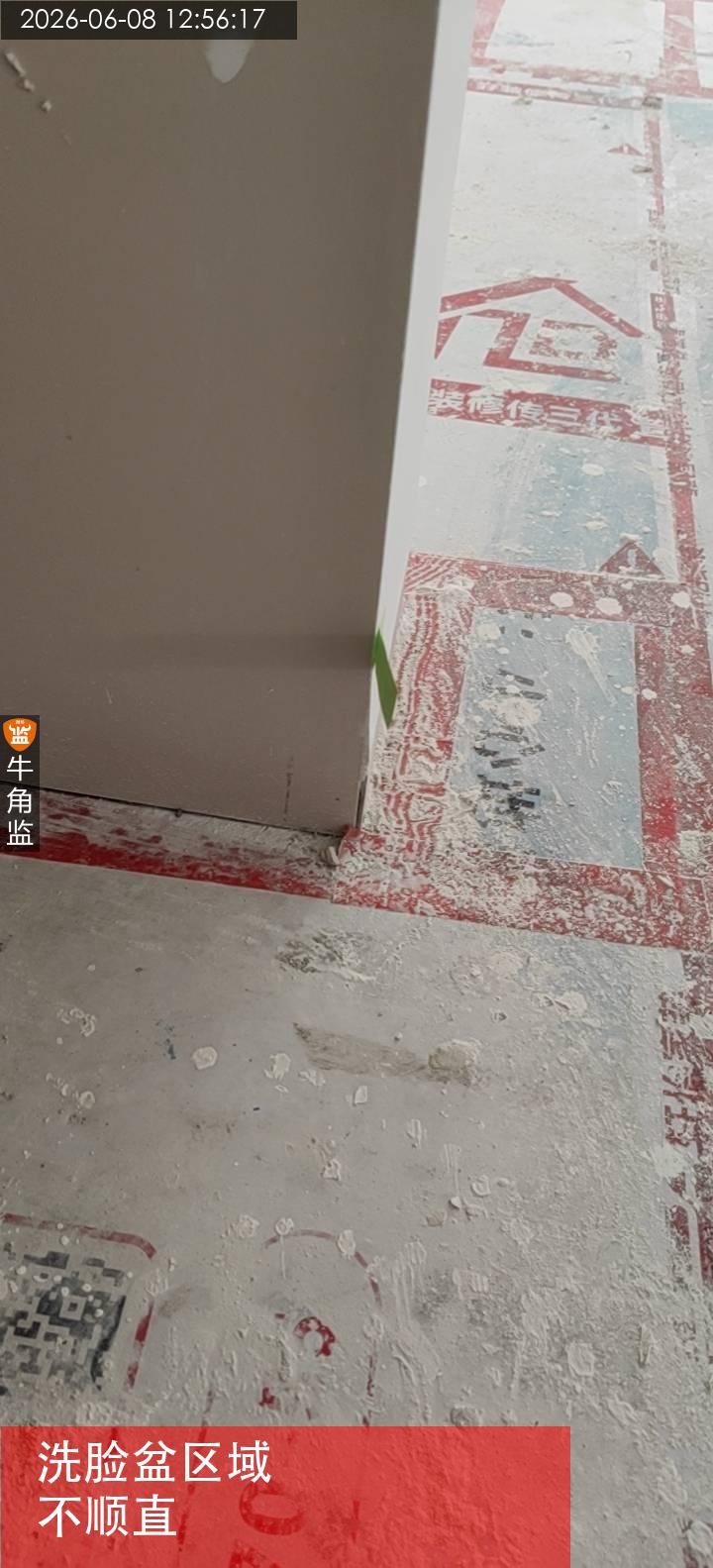

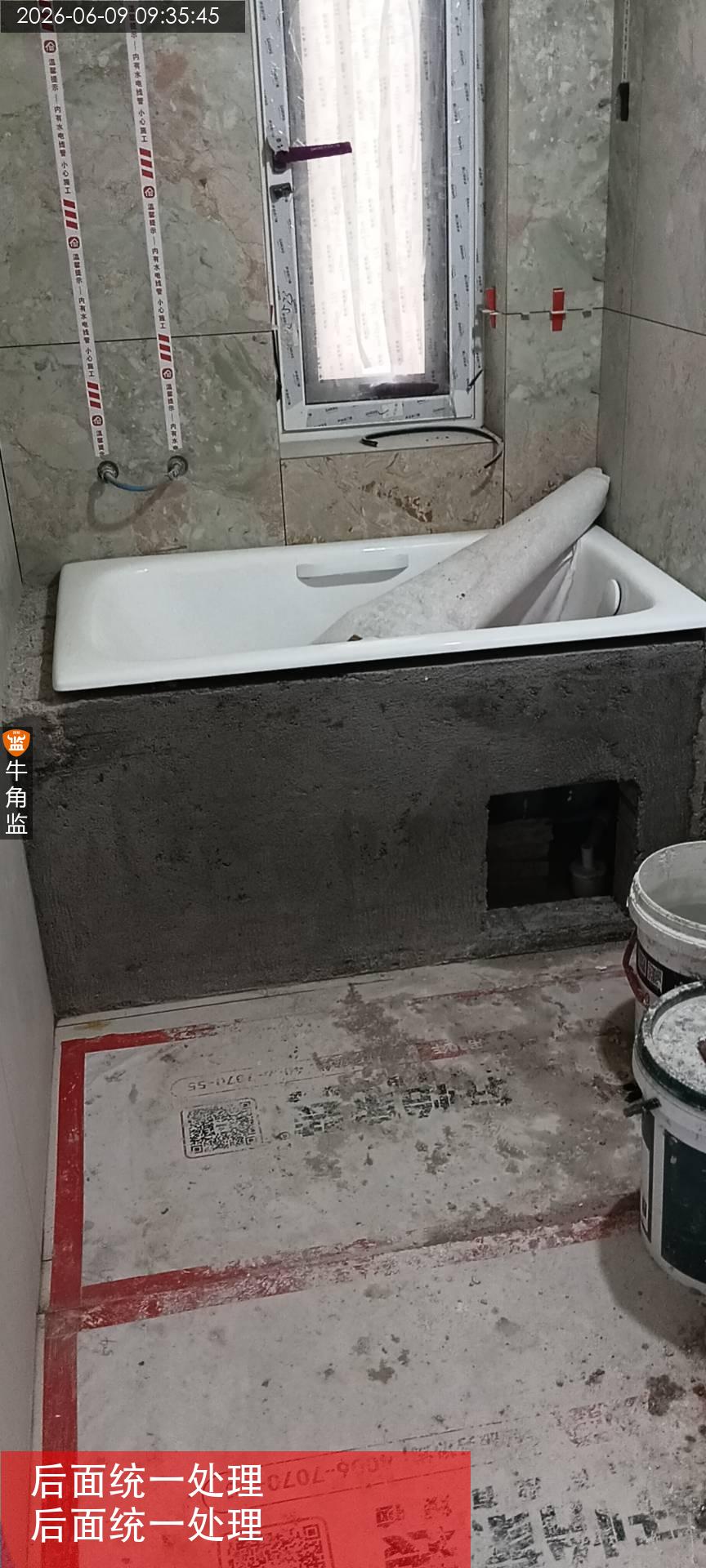

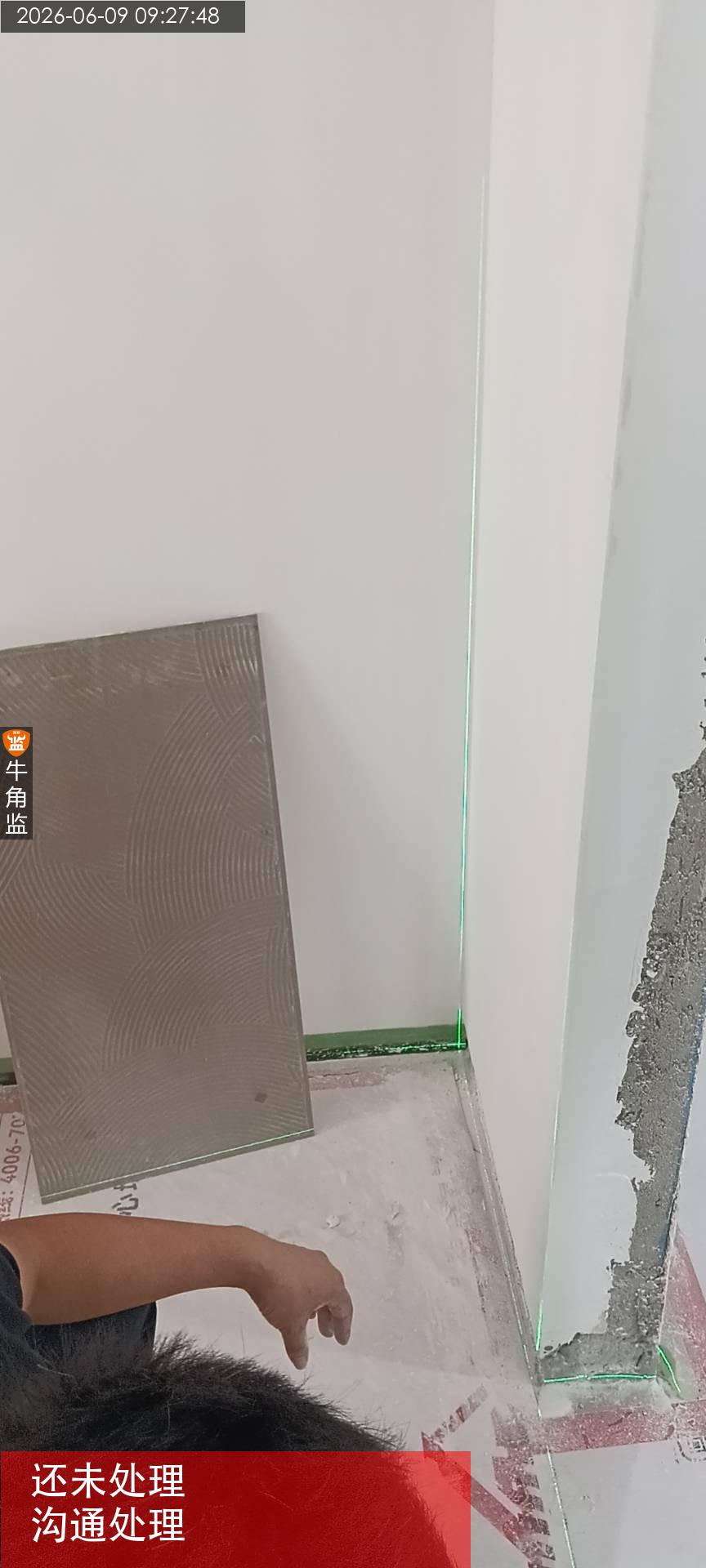

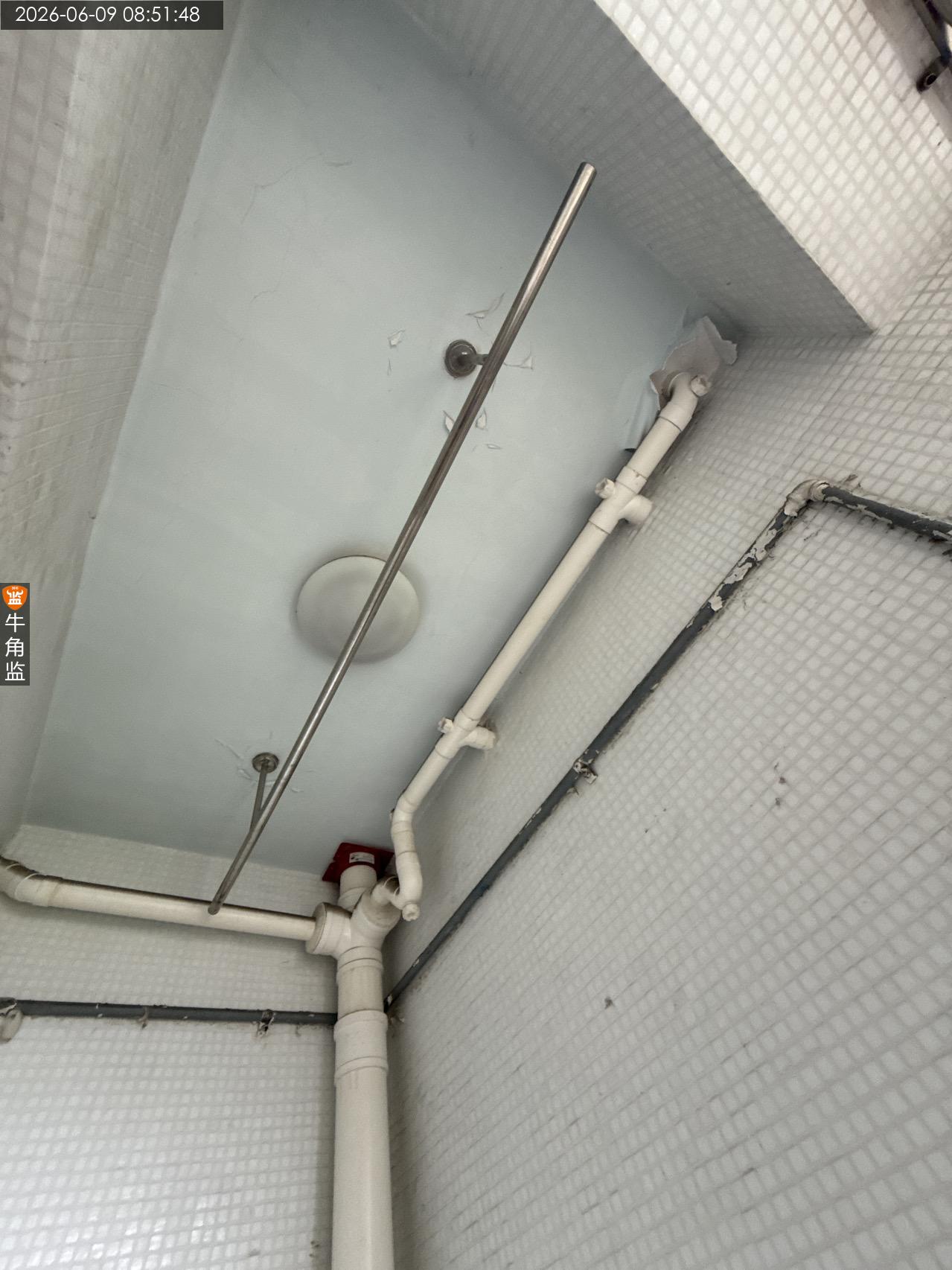

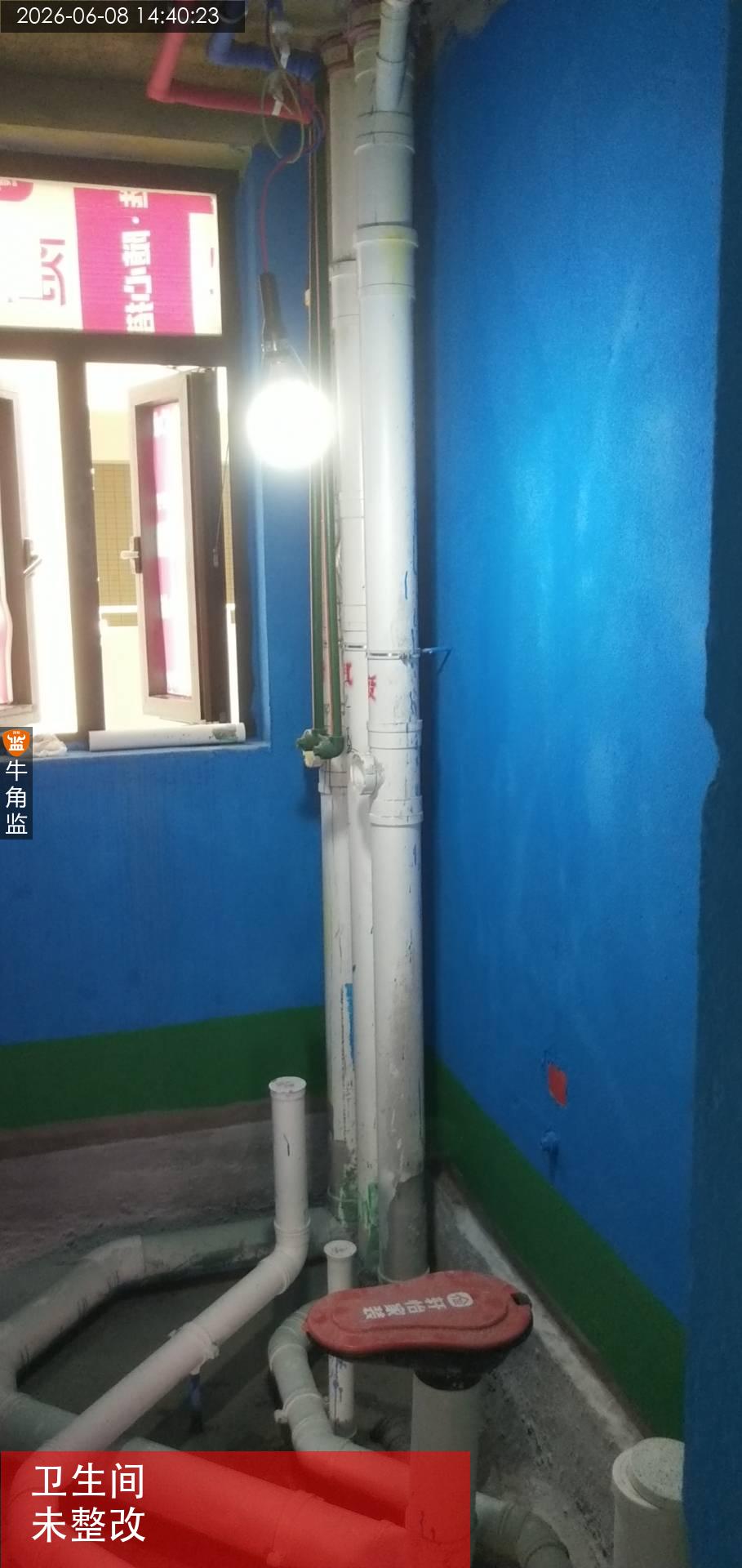

问题描述1.生活阳台,厨房,卫生间排水管检修口处需要问清物业是否需要留活动检修口,以便后期维修管道。
6.检查结论:、本次检查问题下一步施工前要求处理好。
7后期施工建议:防水,泥工施工要求

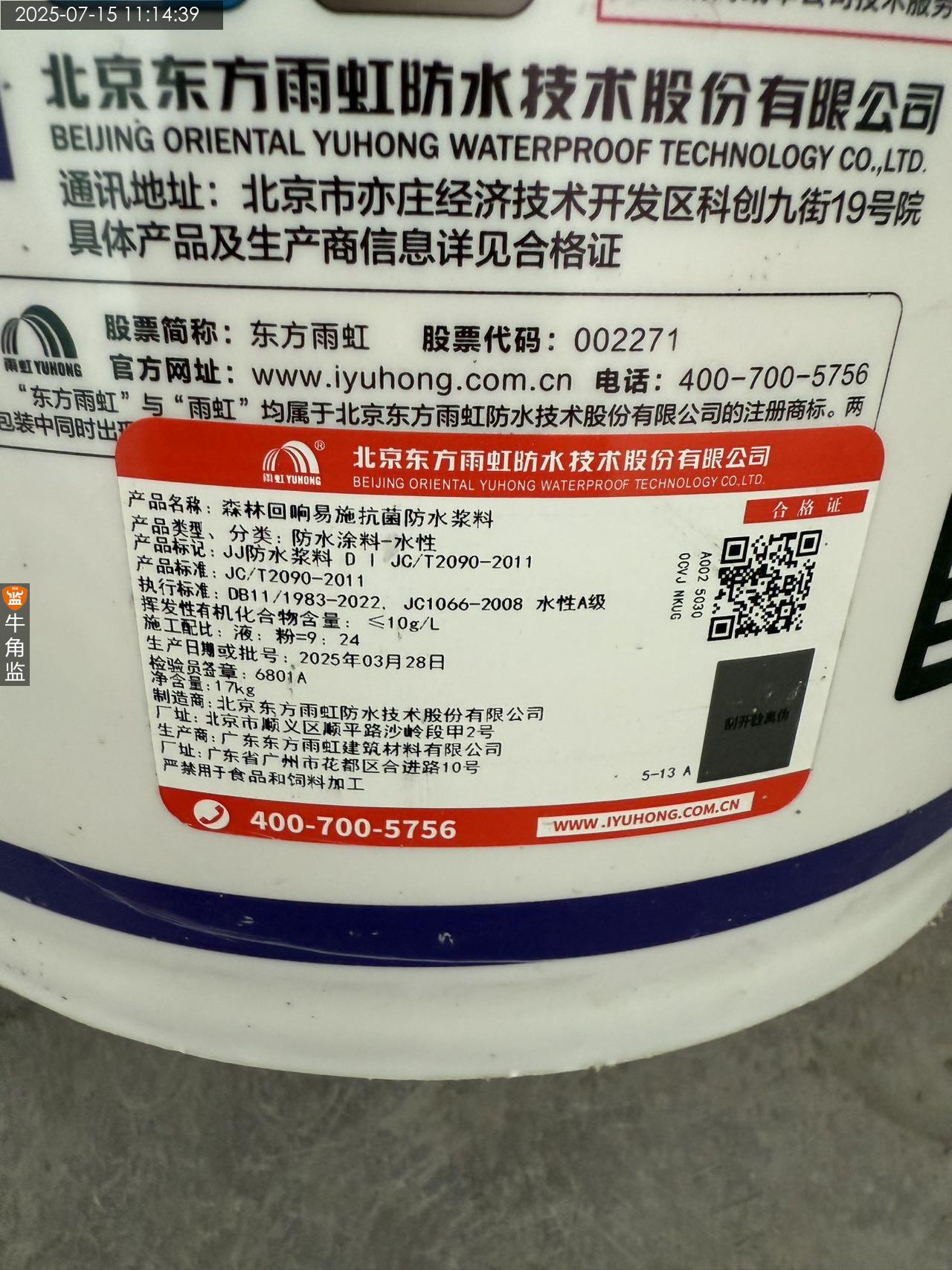

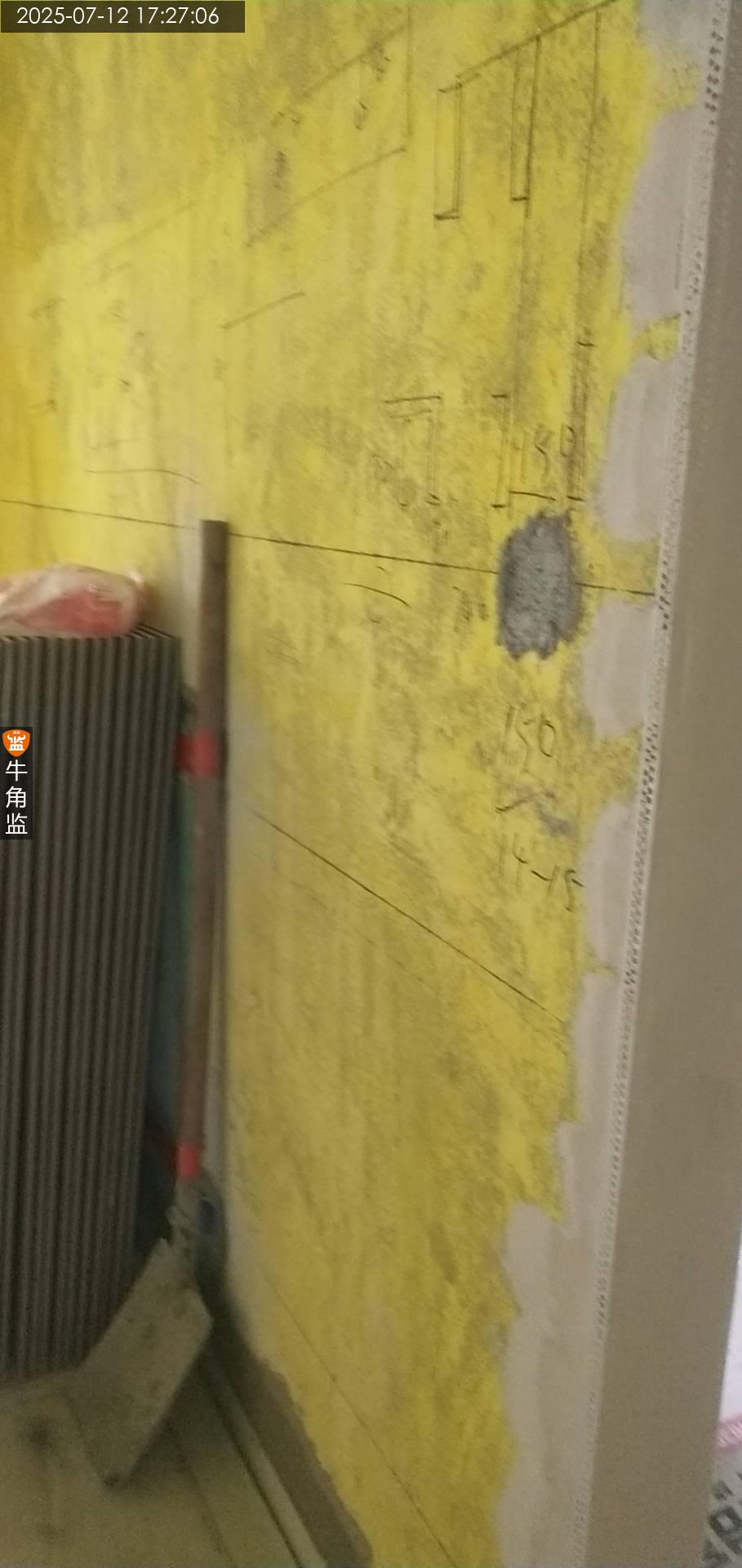

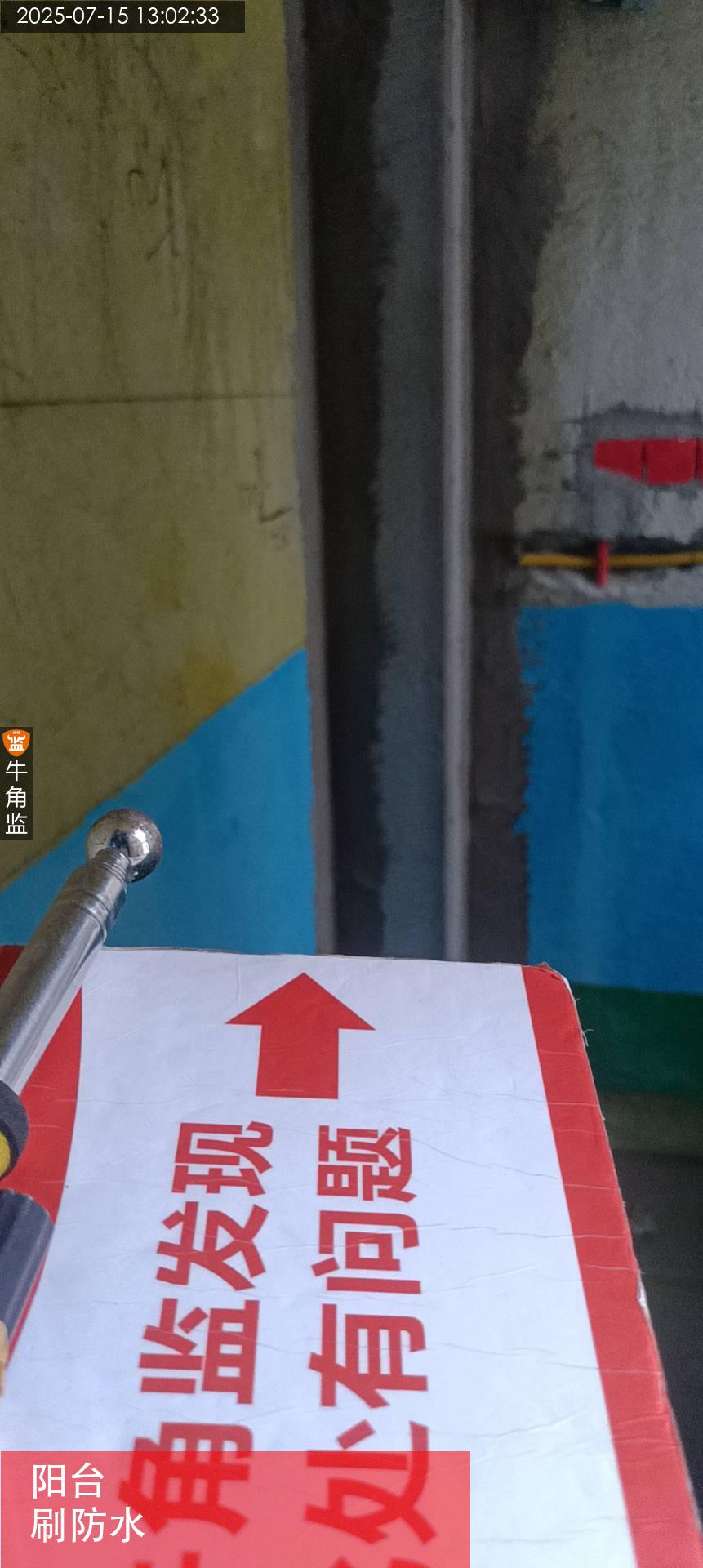

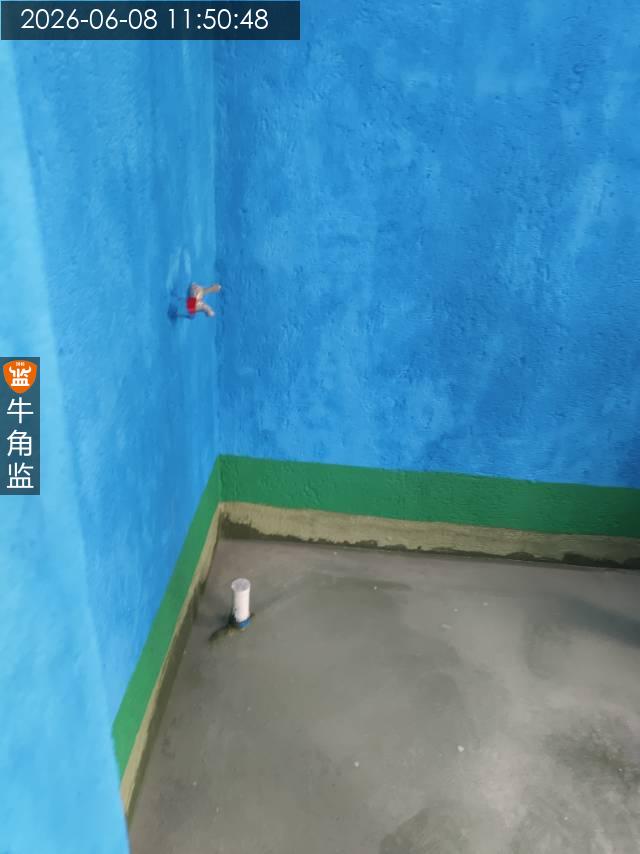

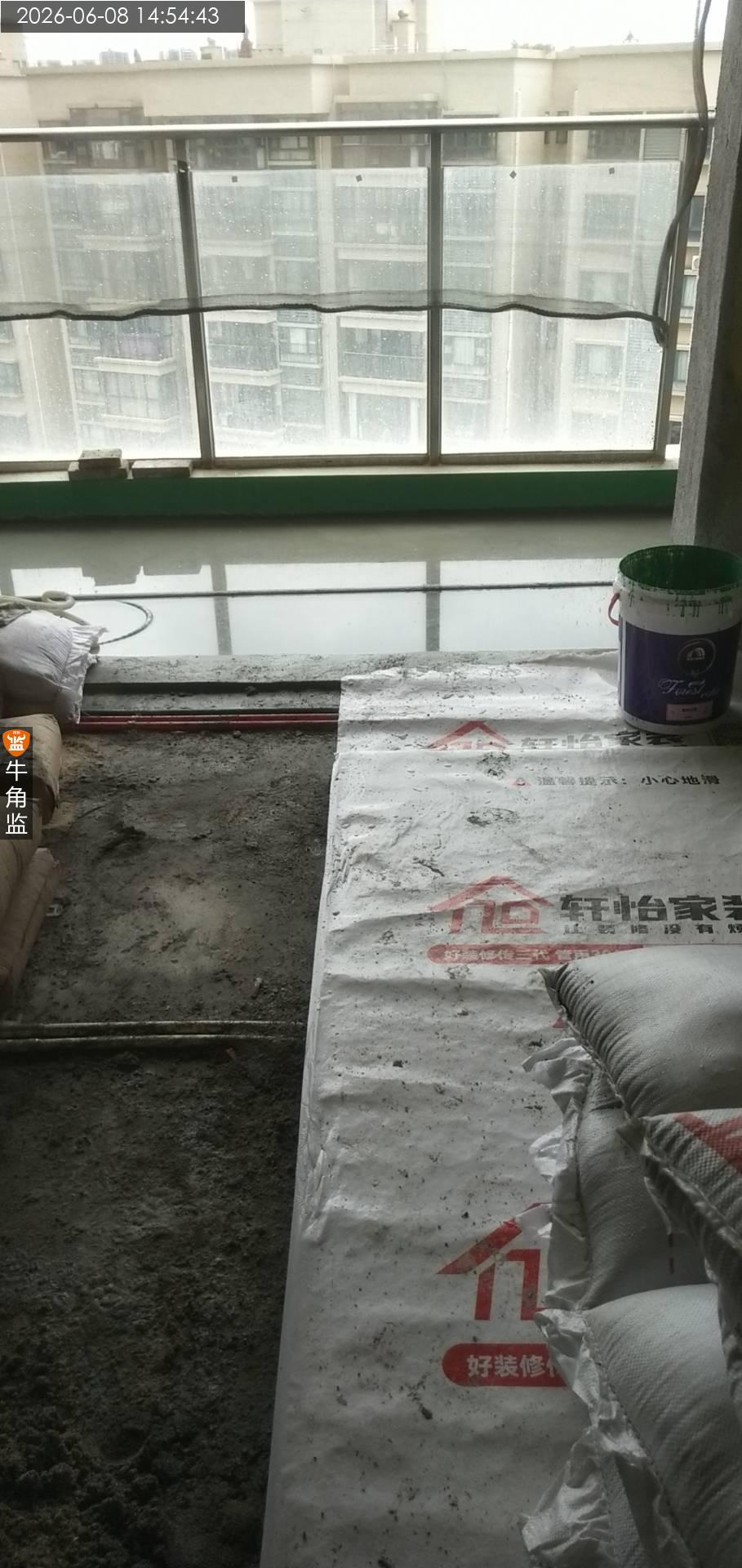

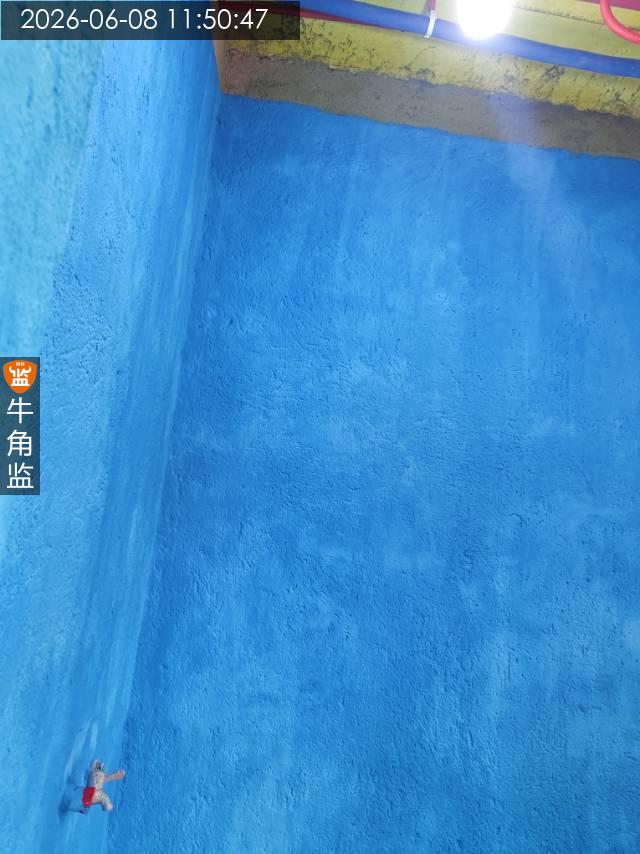

一,防水施工要求

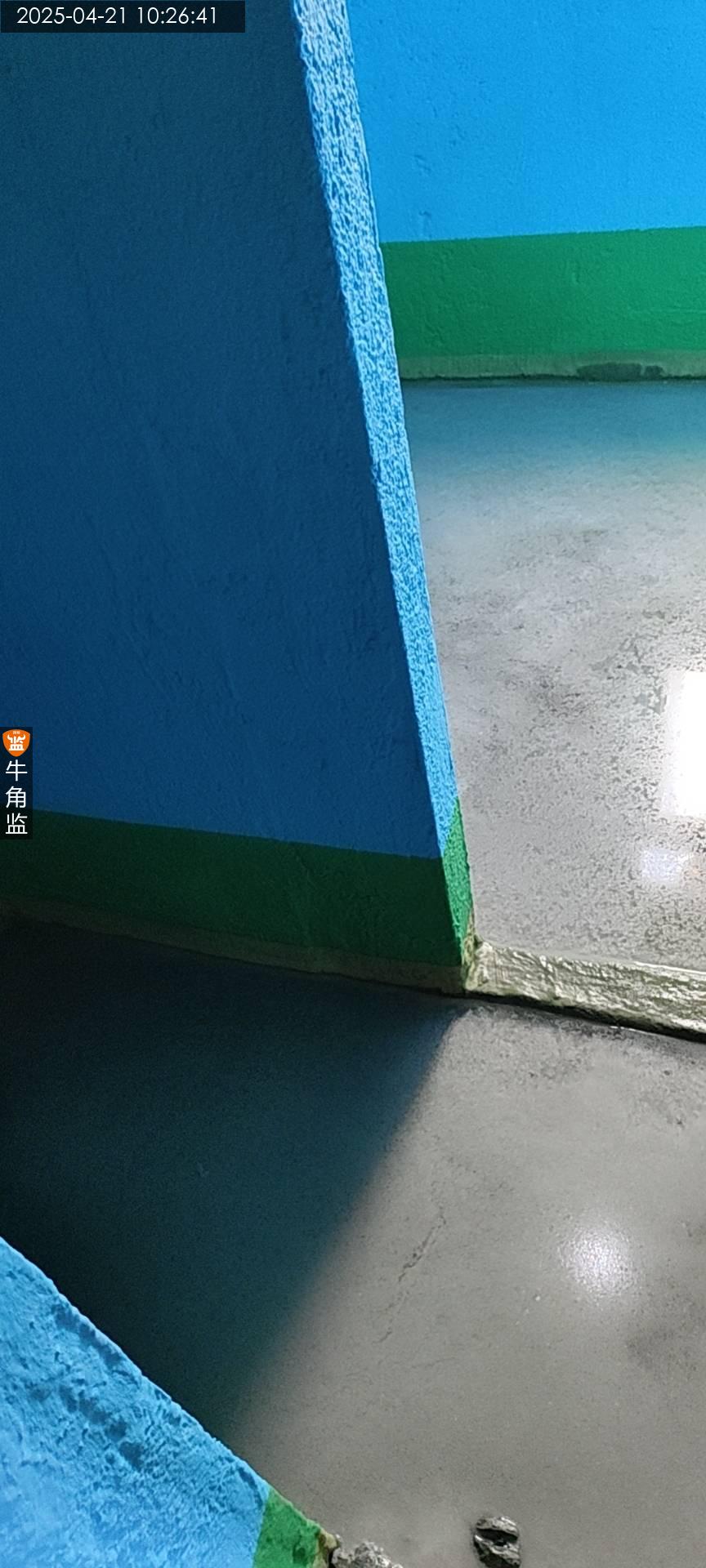

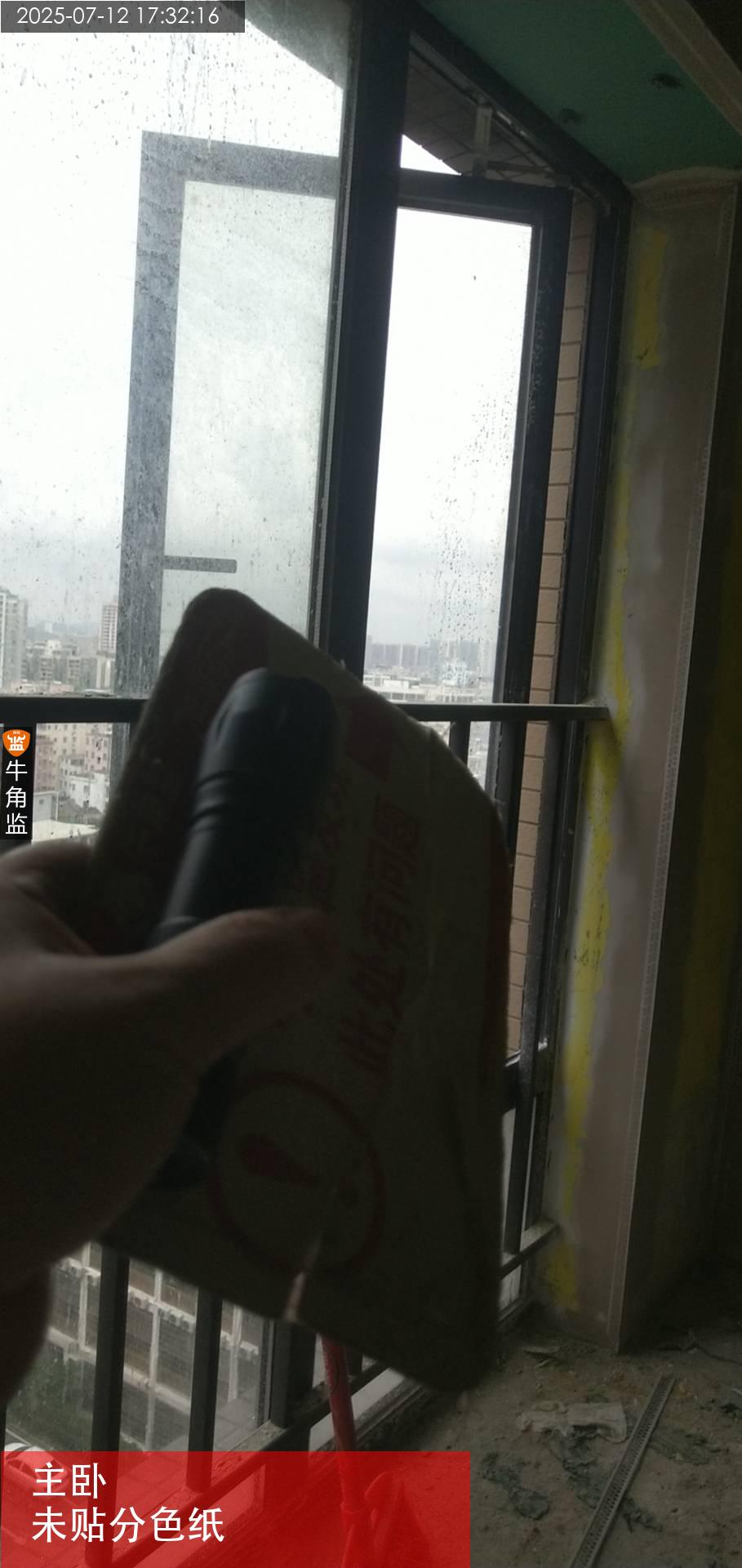

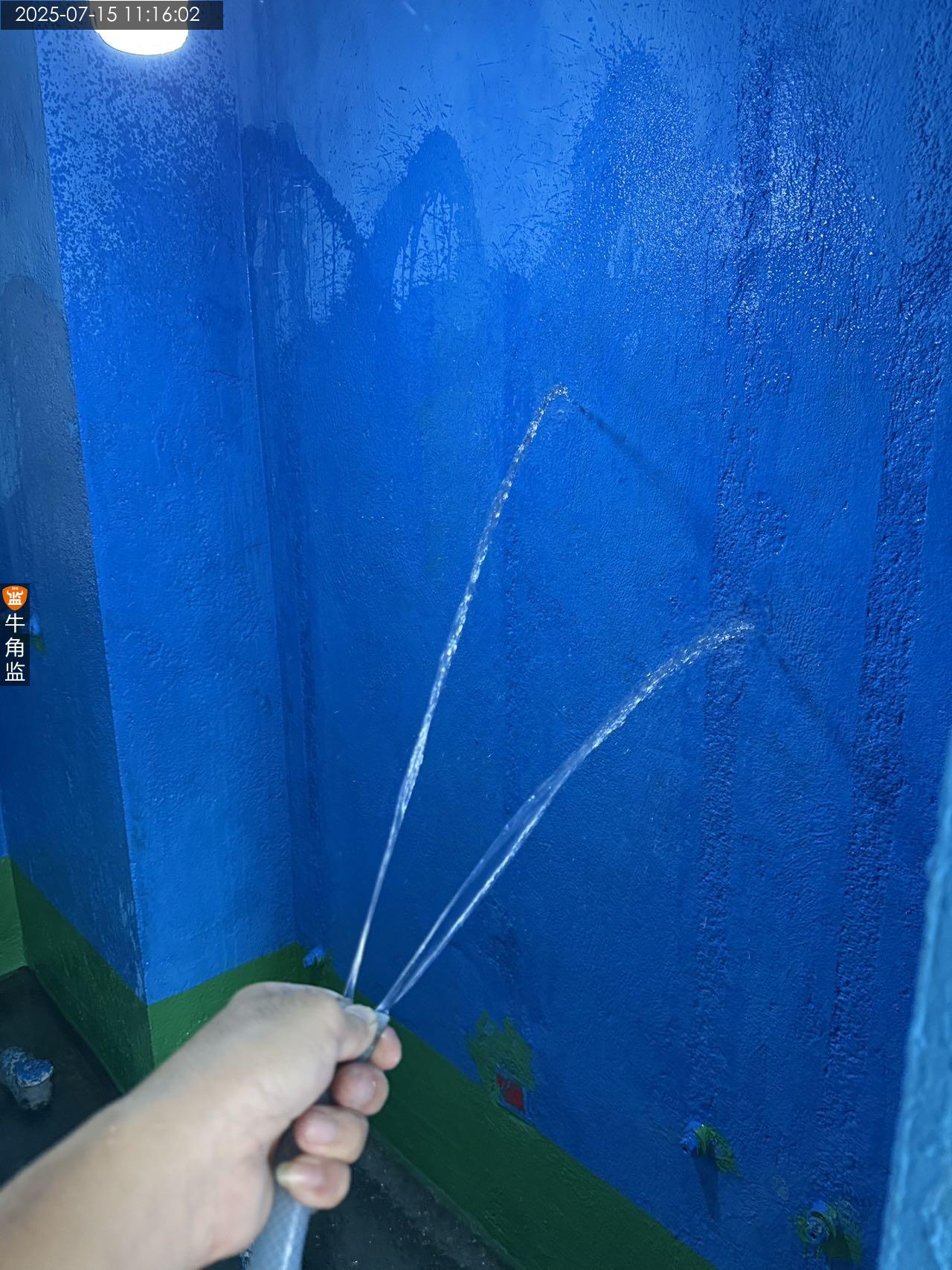

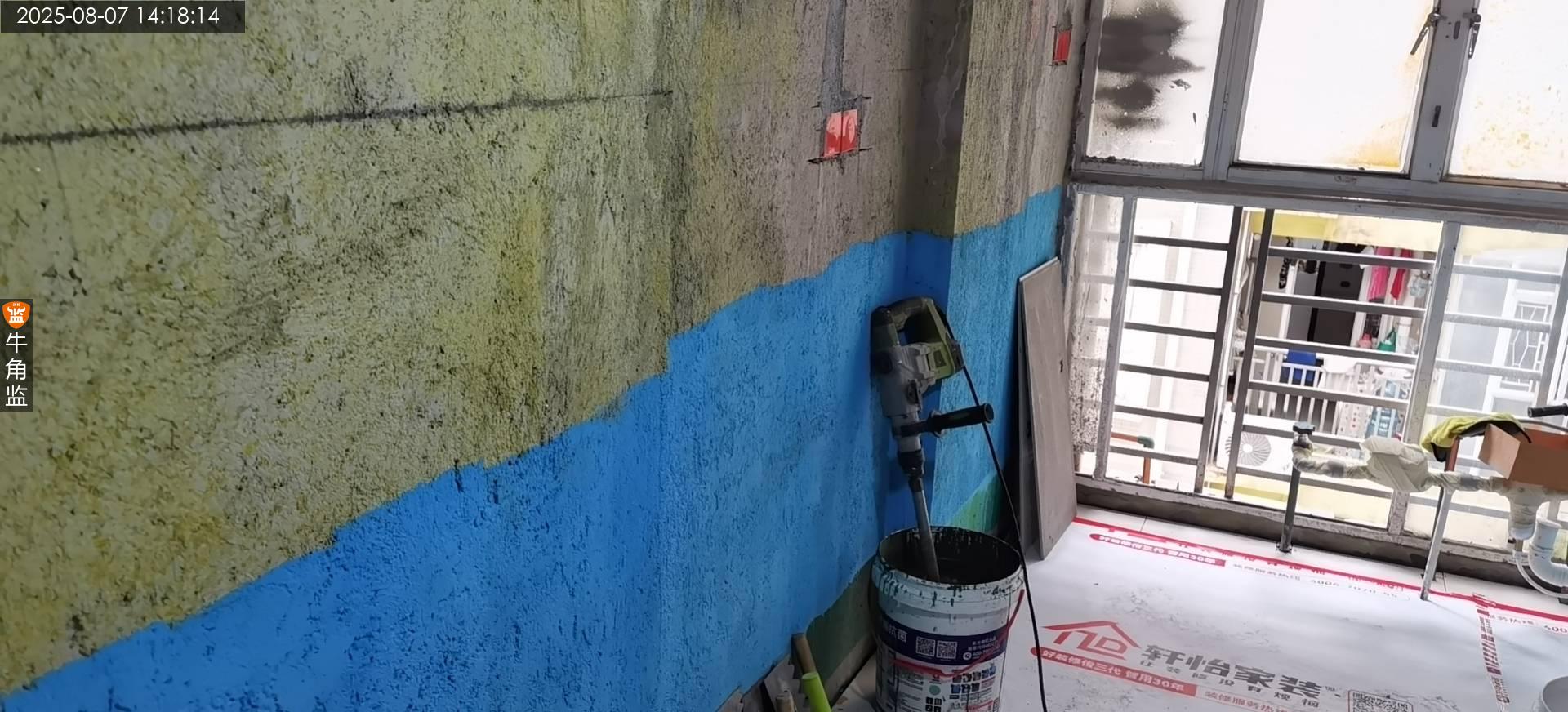

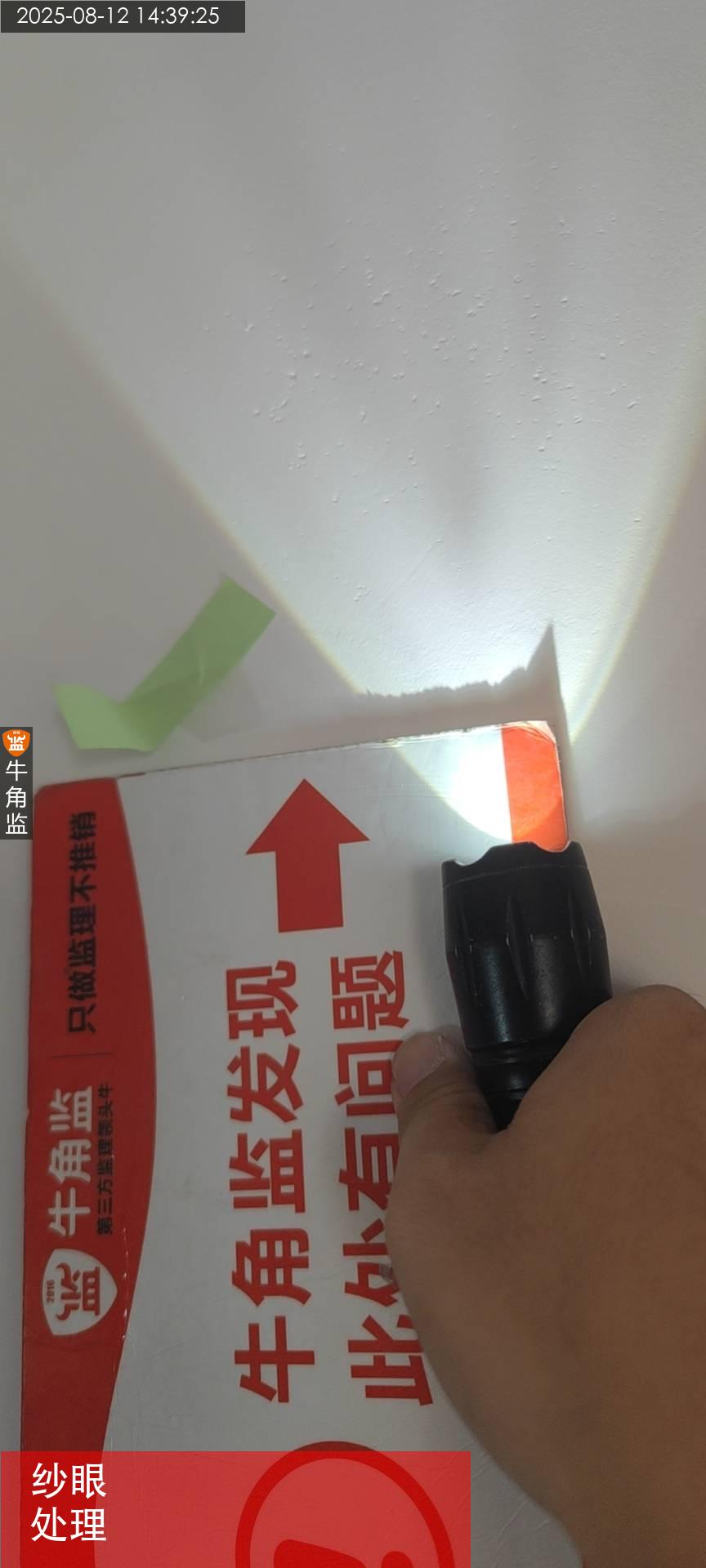

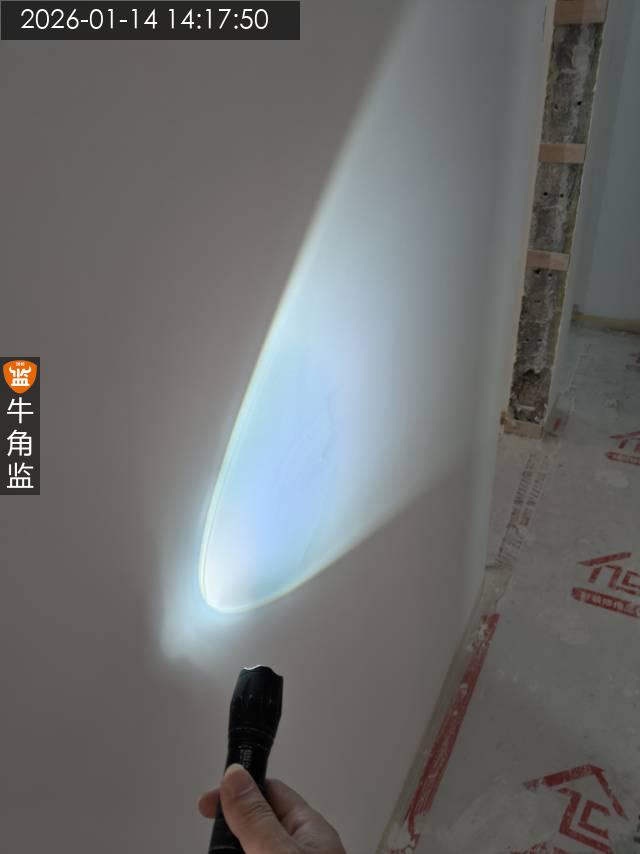

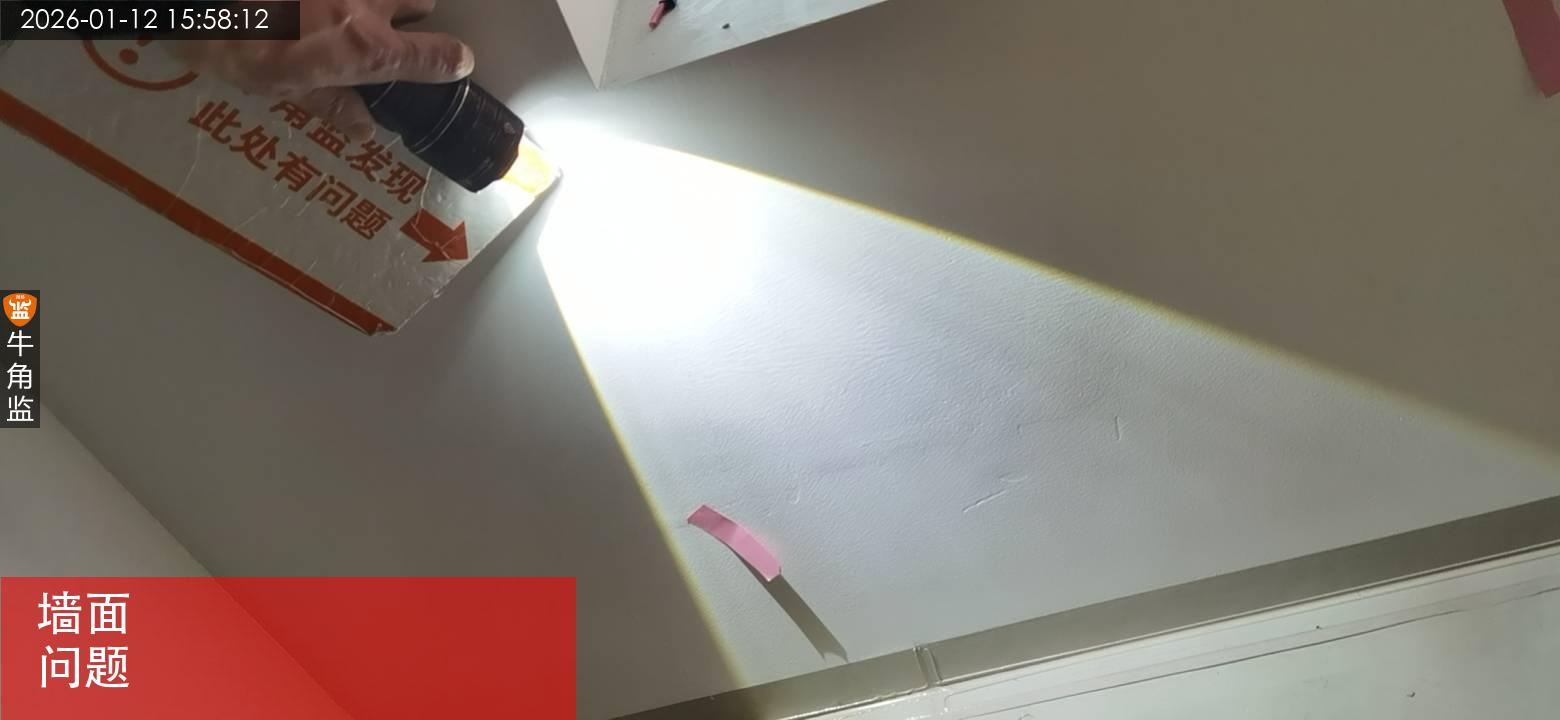

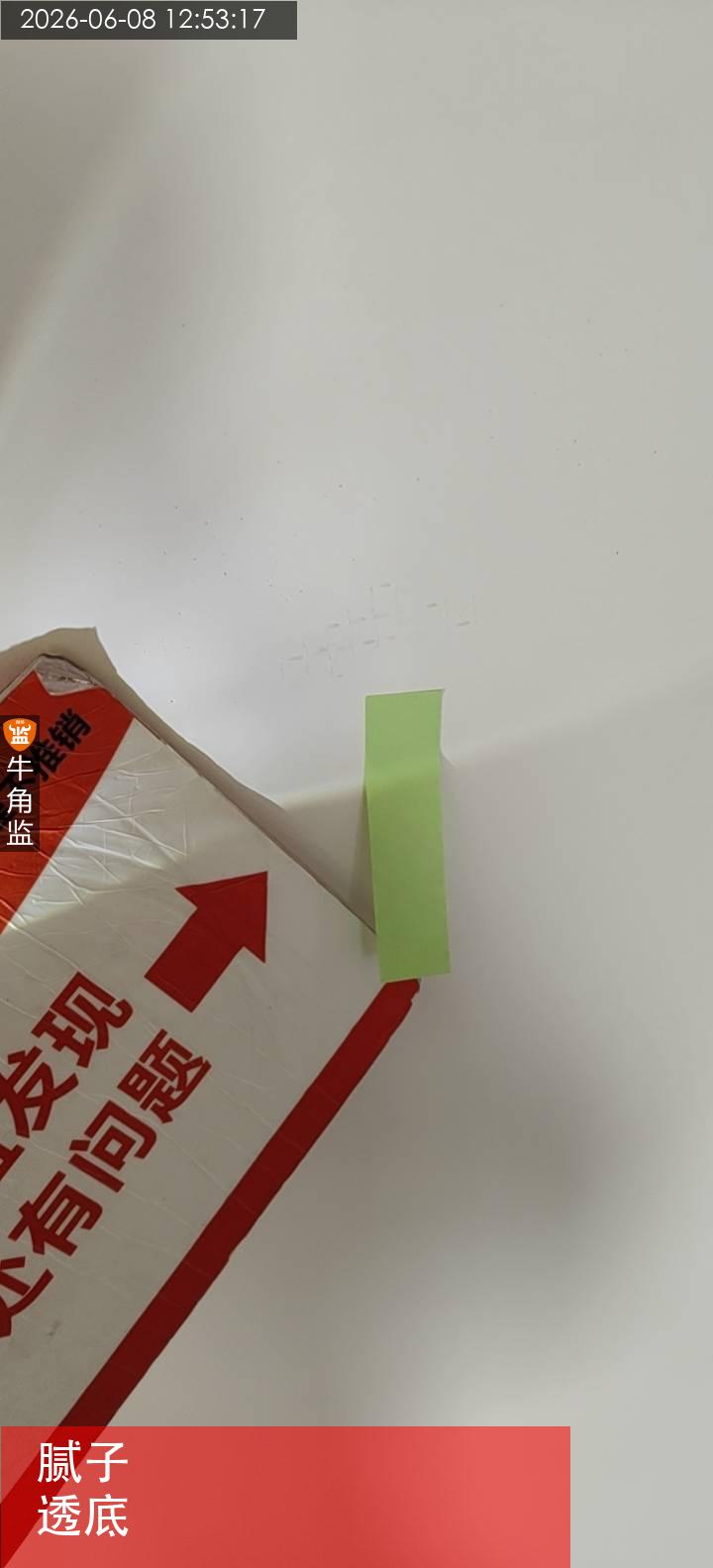

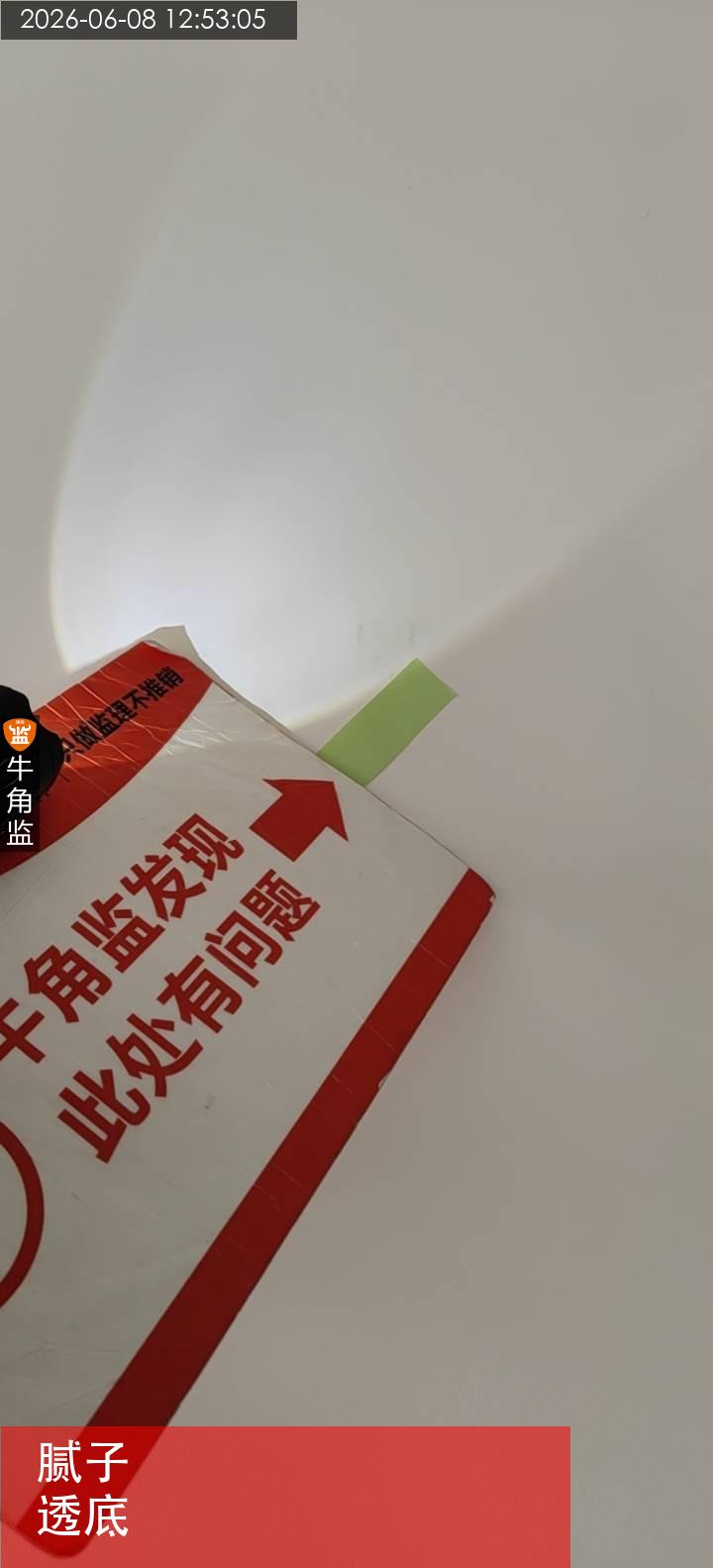

1,不允许有透底漏刷痕迹,不允许有明显洞眼,开裂,气泡。

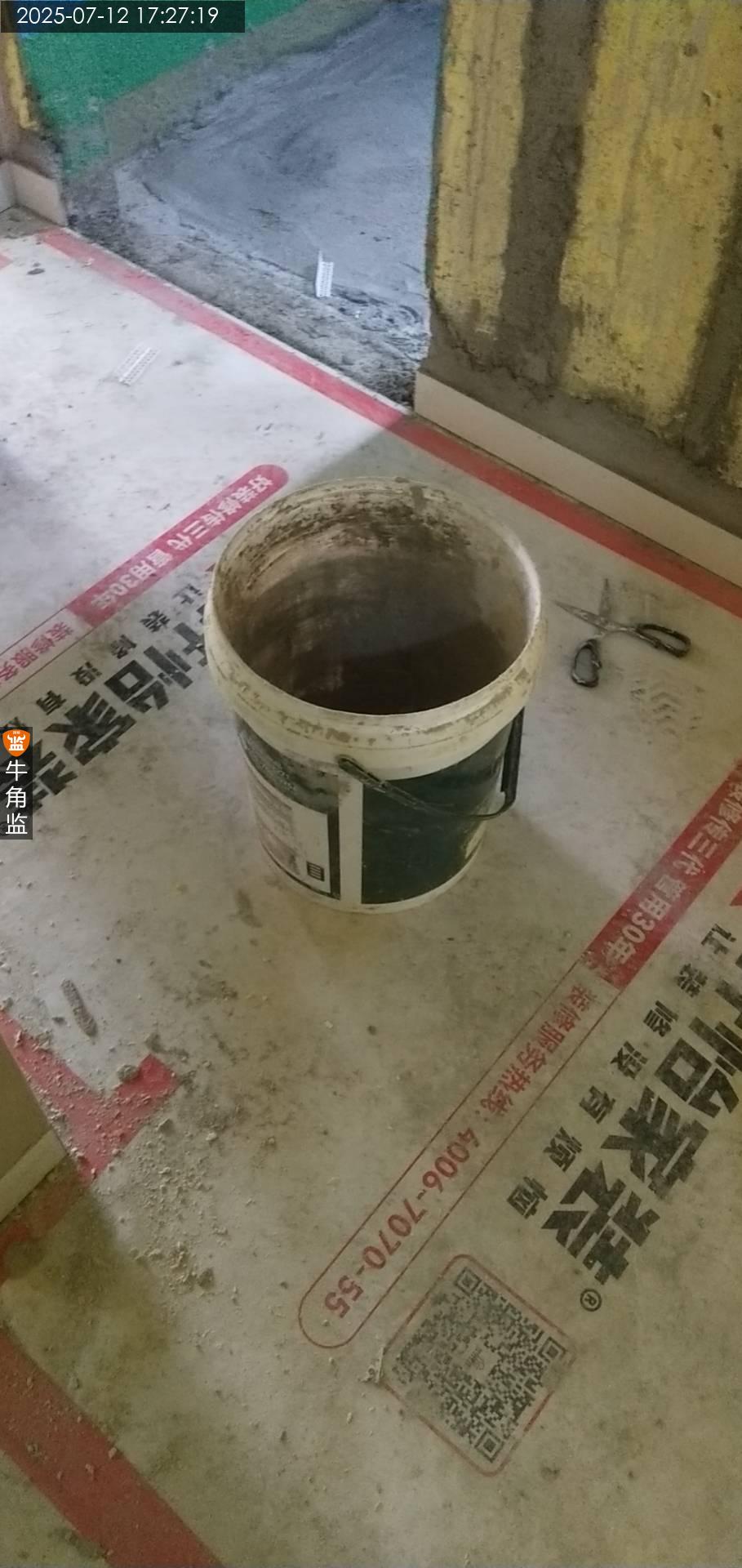

2,第一次防水干透以后再做第二次防水。

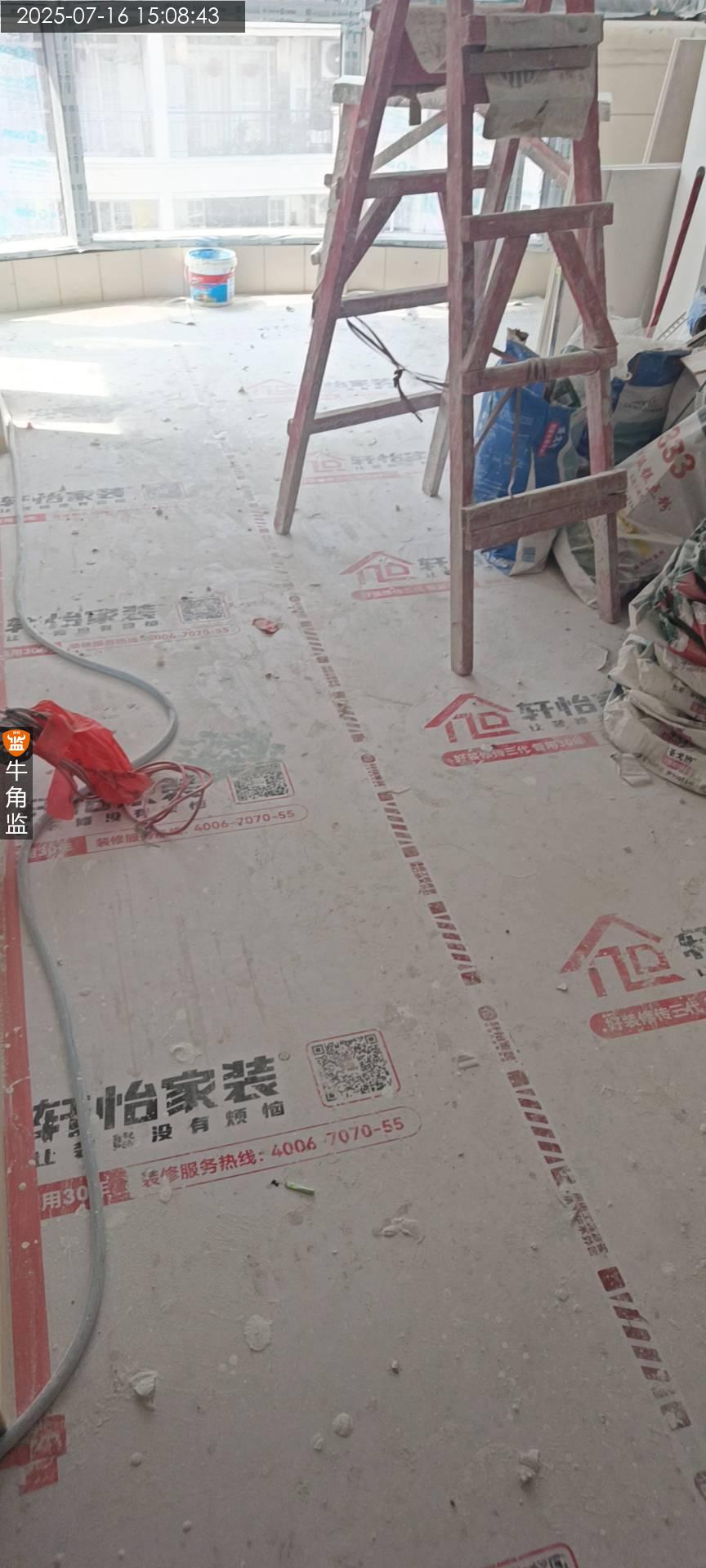

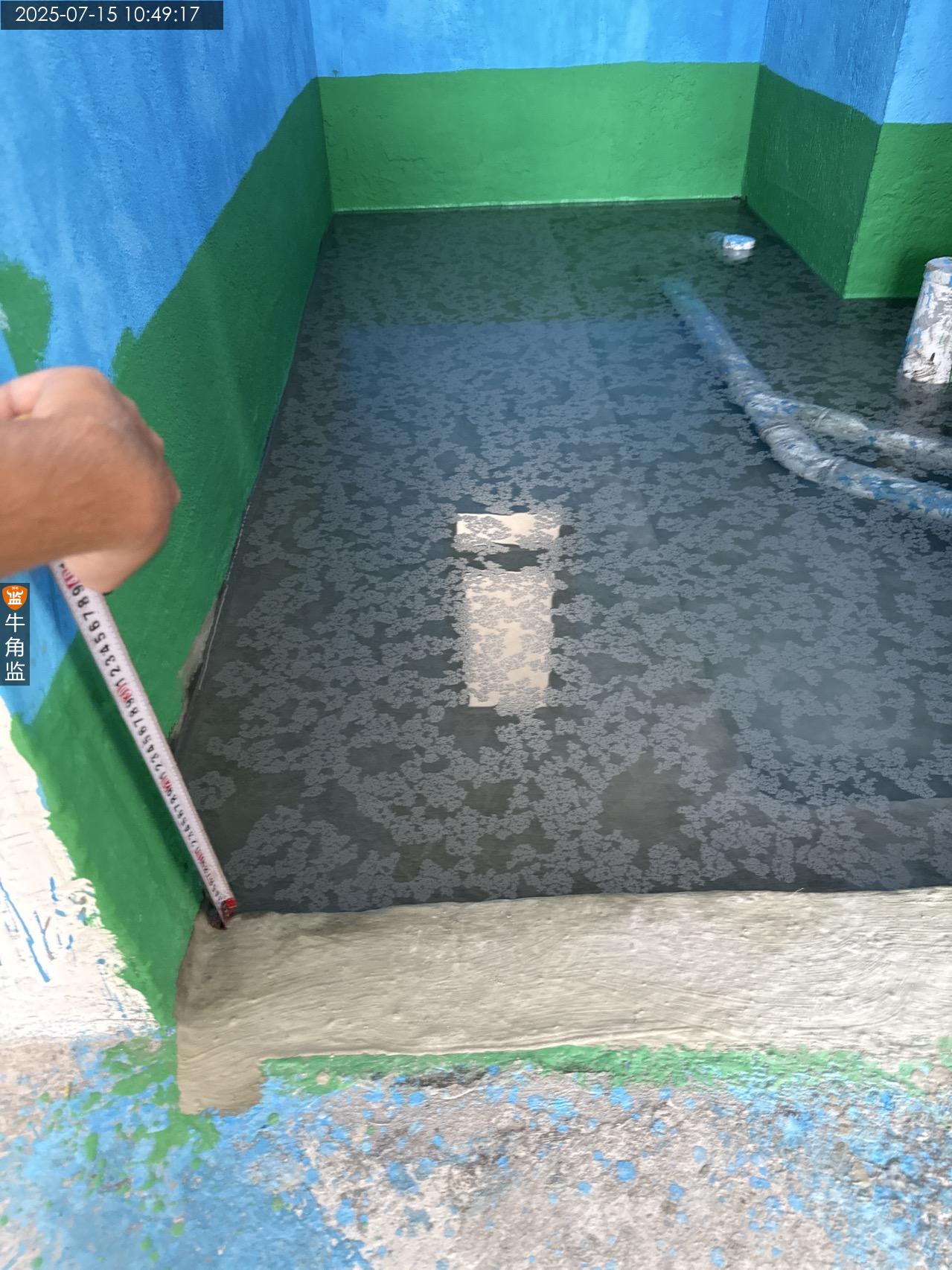

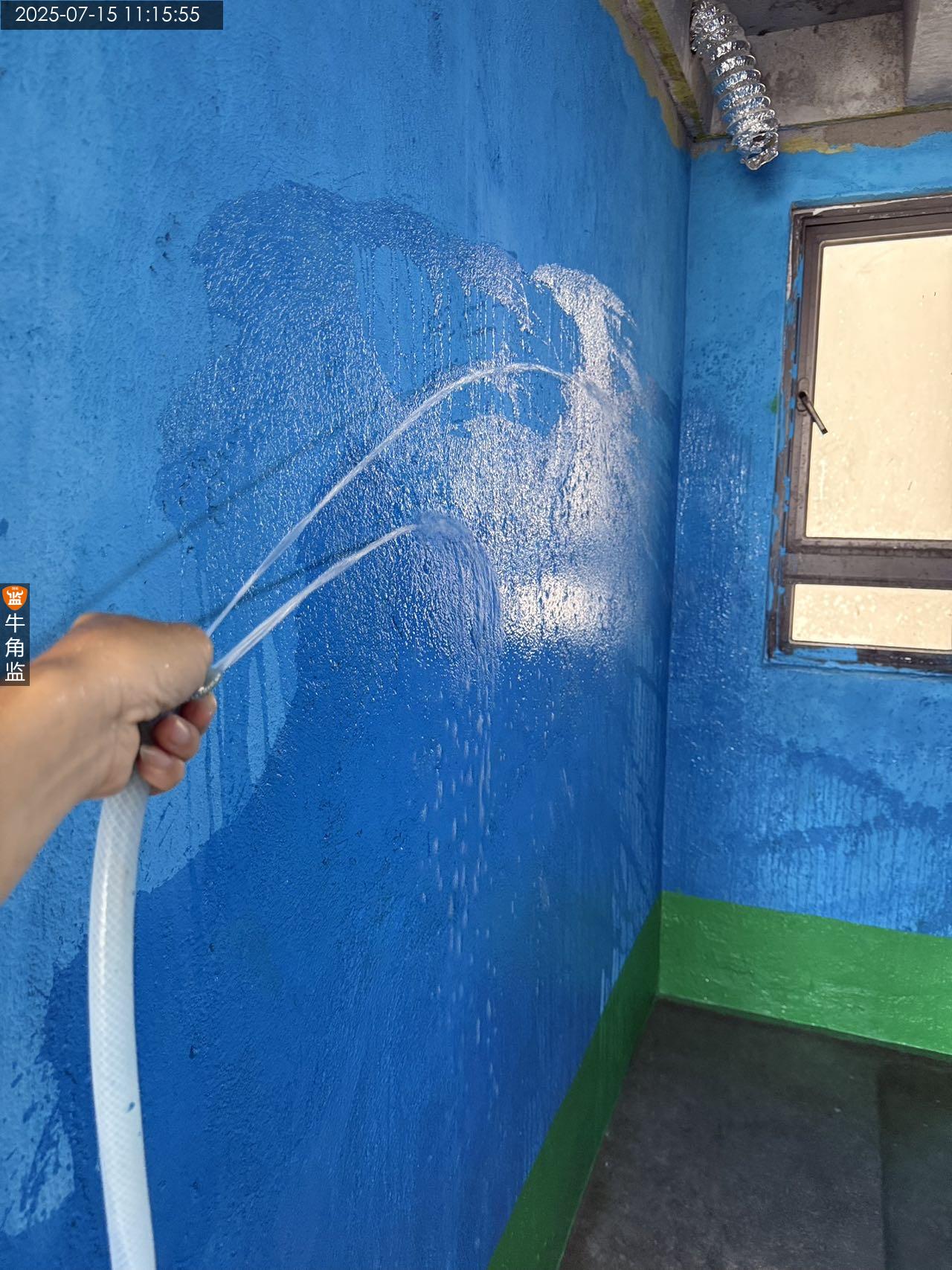

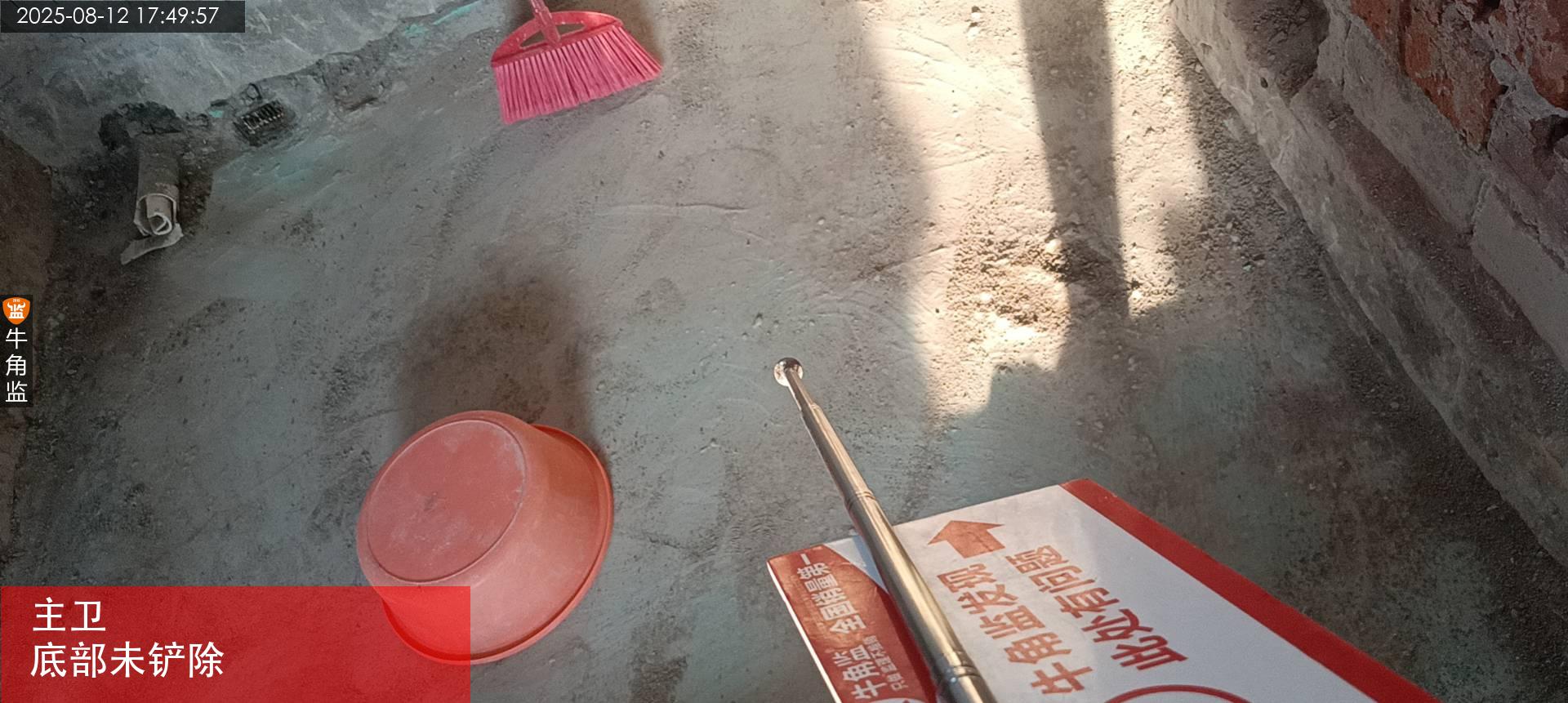

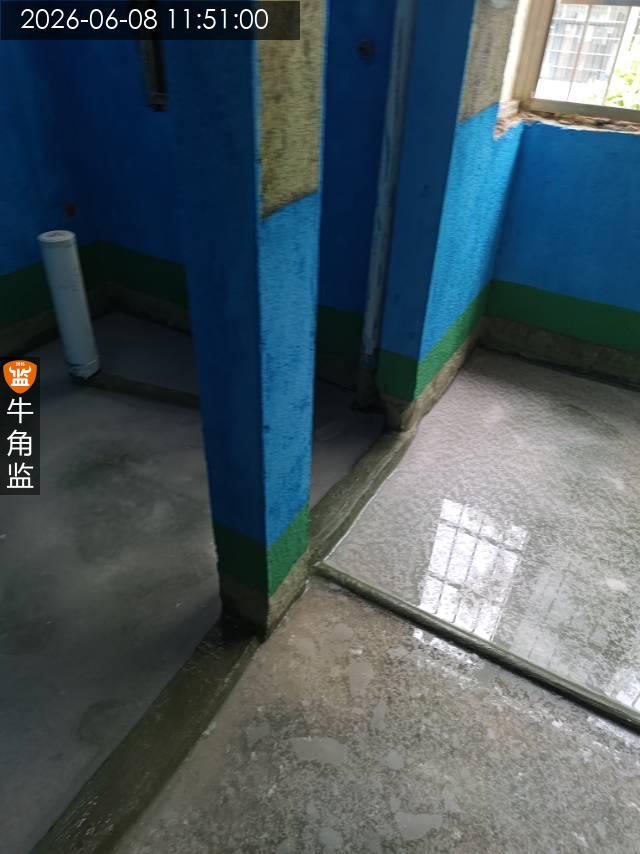

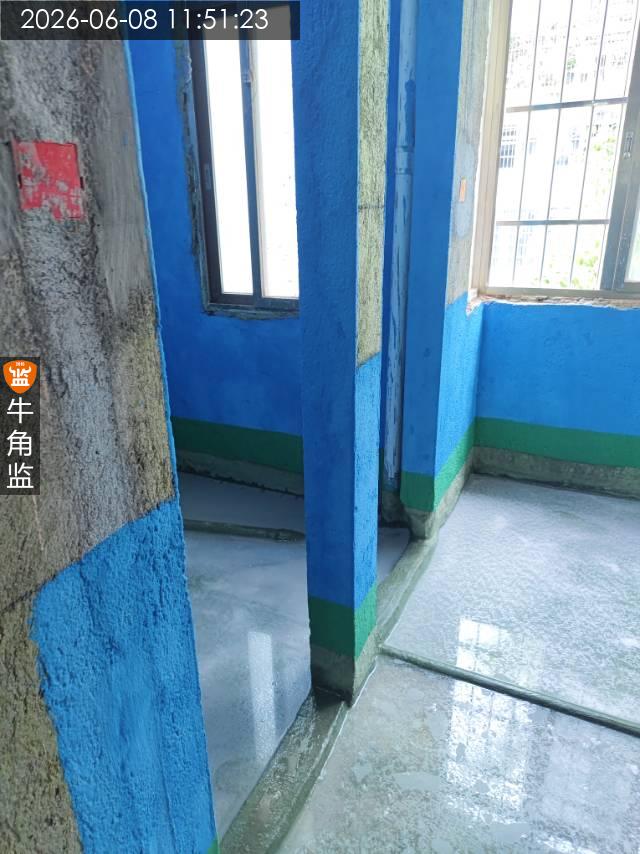

3,地面必须要清理干净并洒水湿润再做防水施工。

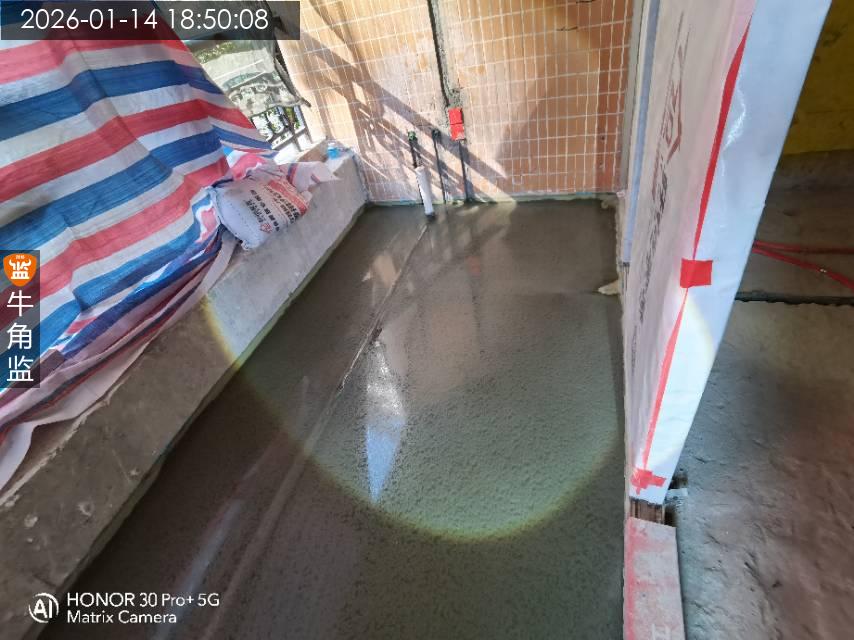

注意事项

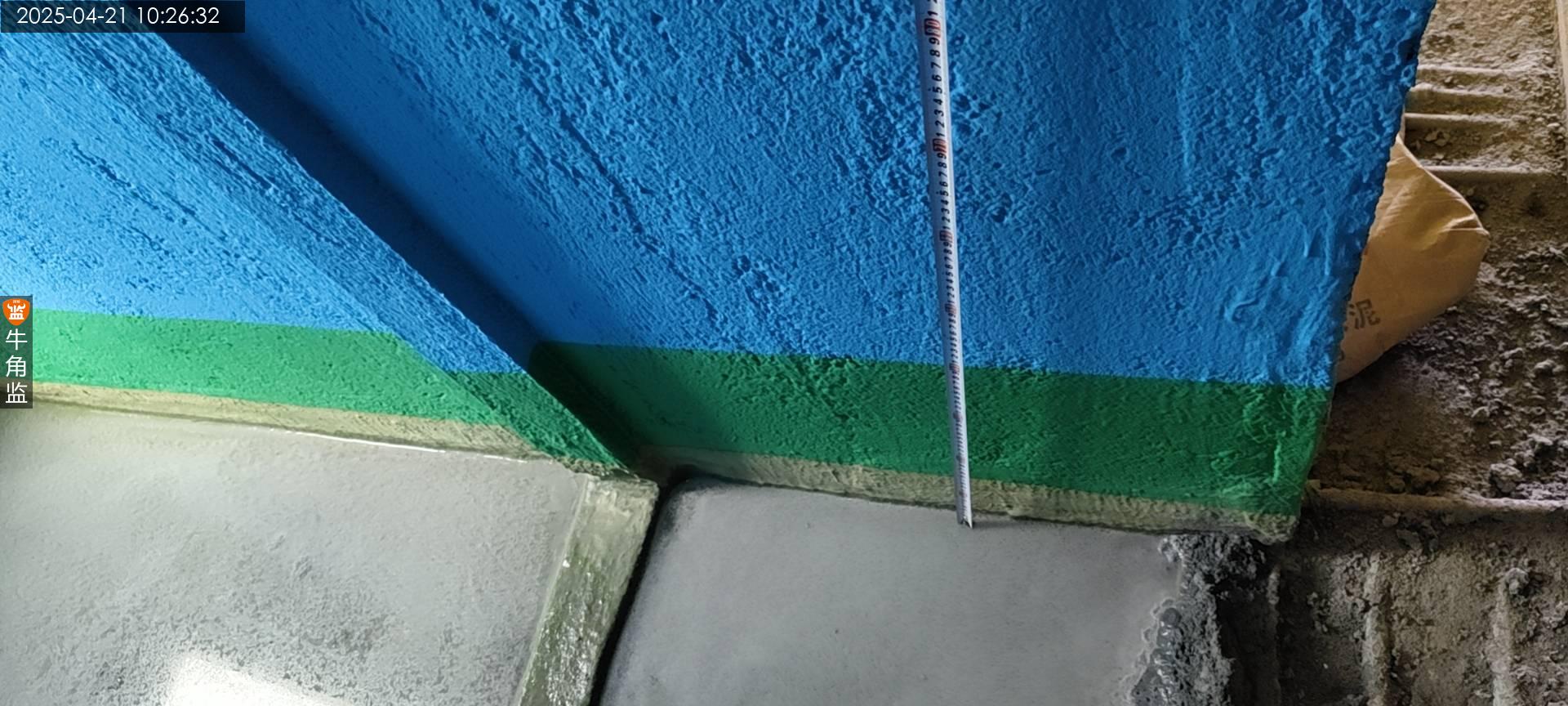

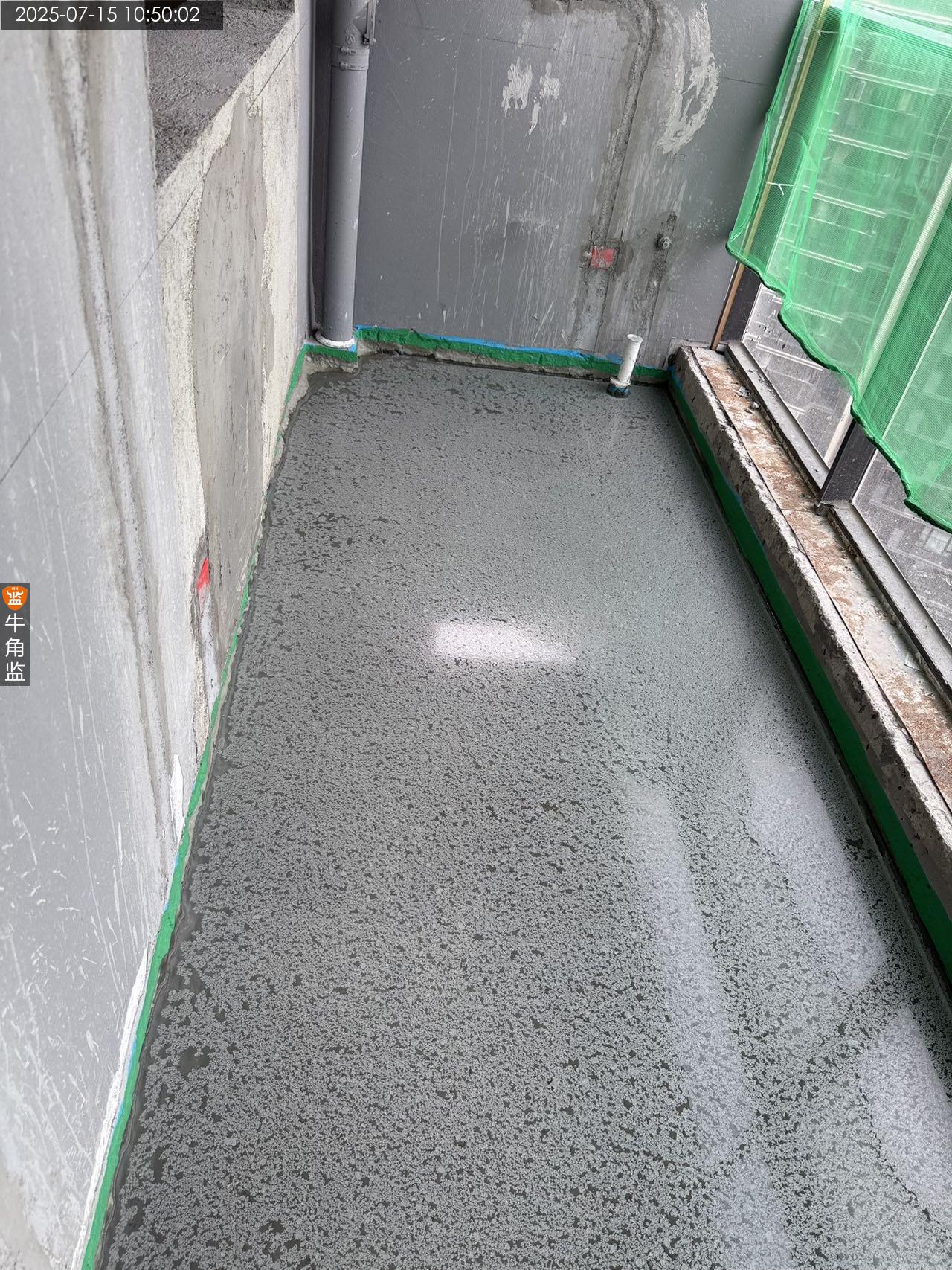

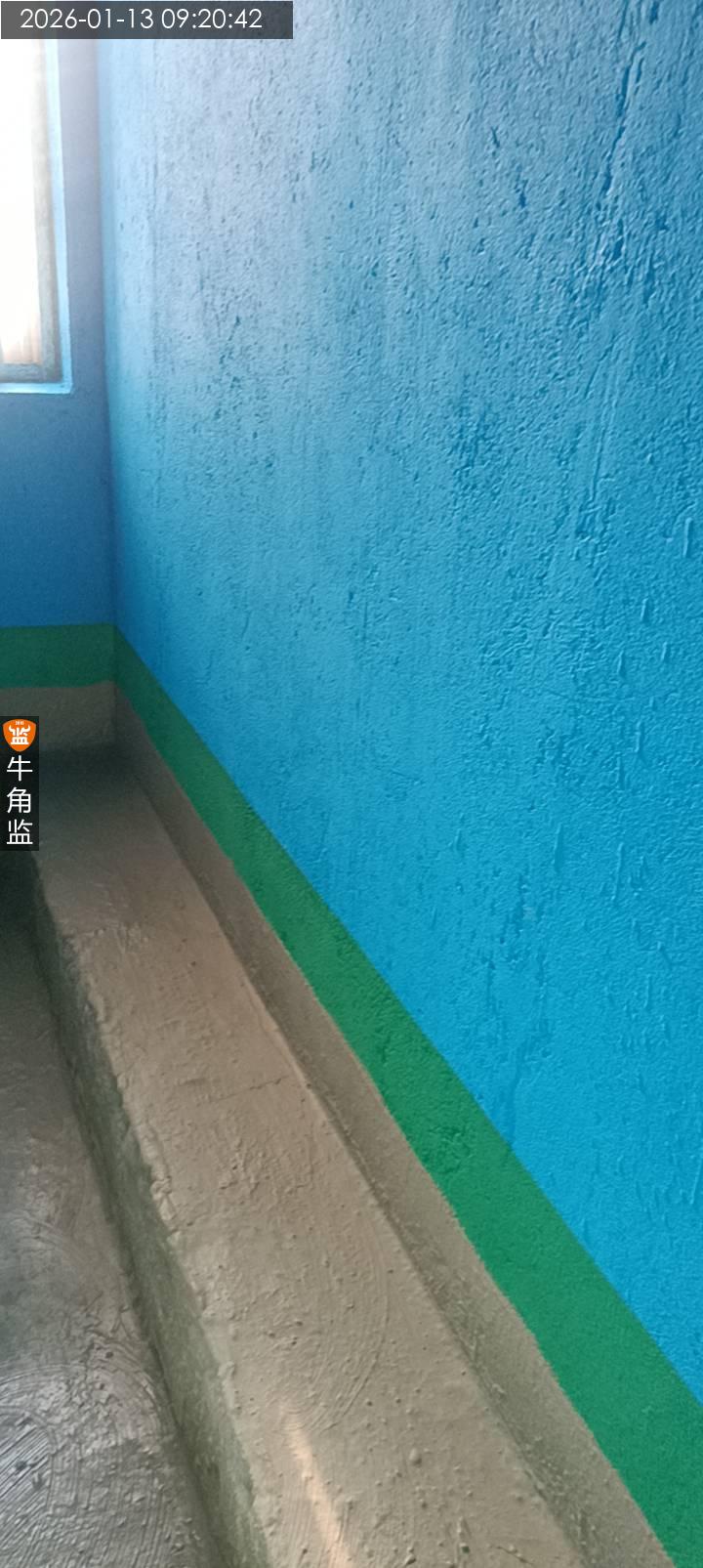

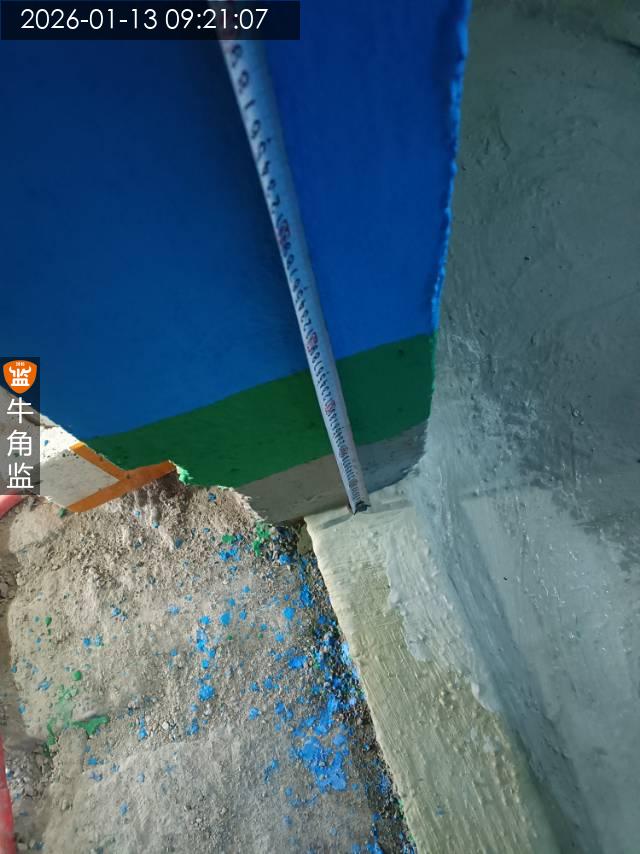

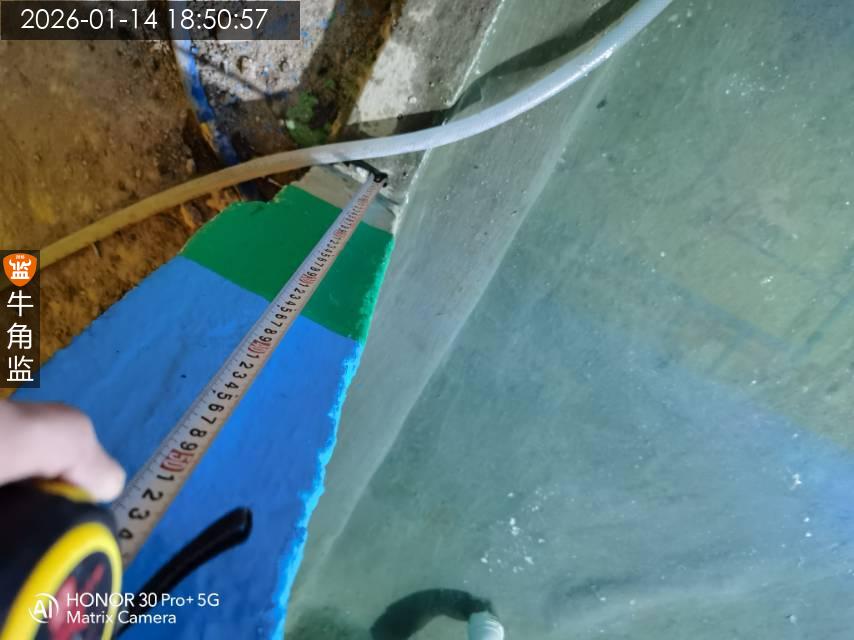

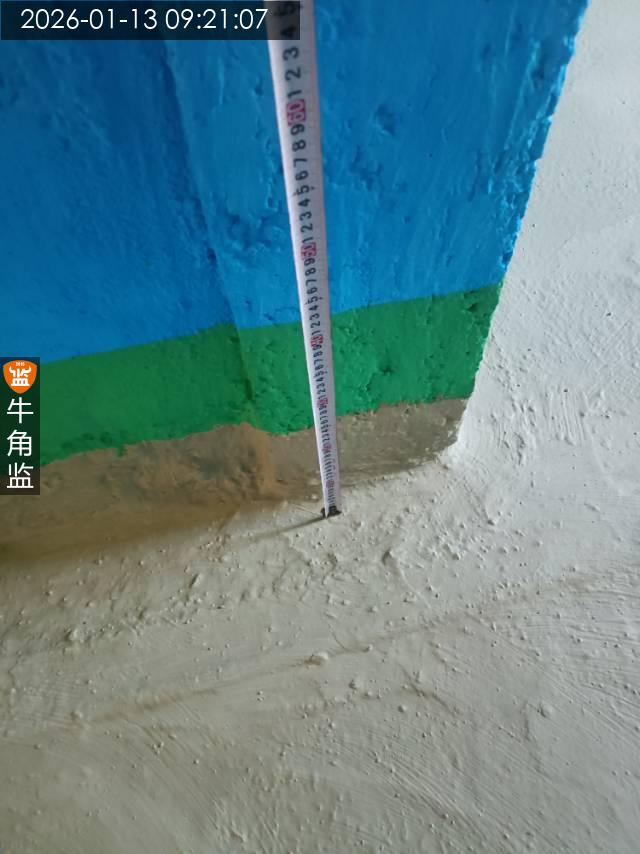

1,建议地面柔韧型防水涂料,墙面通用型防水涂料,柔韧型防水涂料翻墙30cm高度。

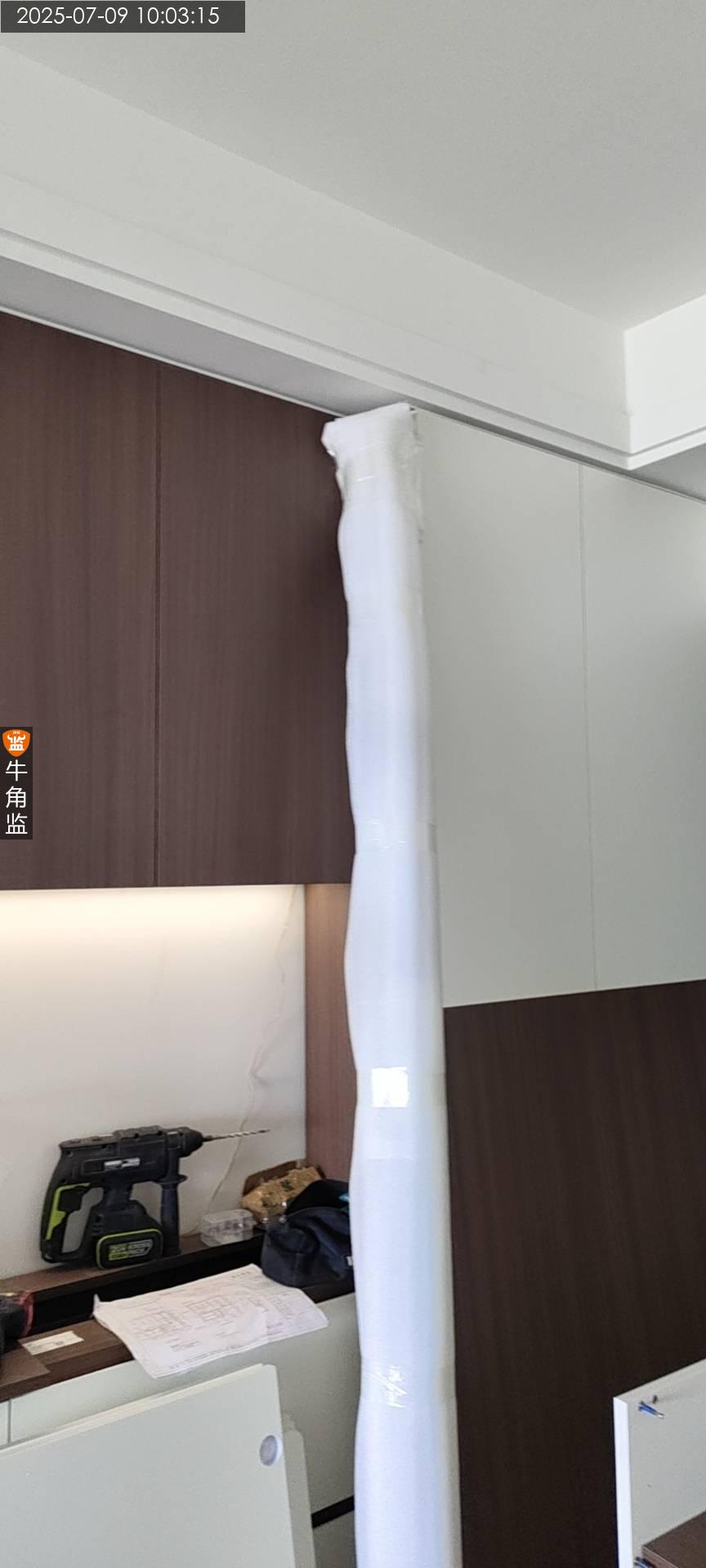

2,防水验收合格以后,鉴于天气干燥,为防止后期施工,防水层开裂,建议定期对防水地面做浇水养护处理。否则一旦开裂,防水则失效。

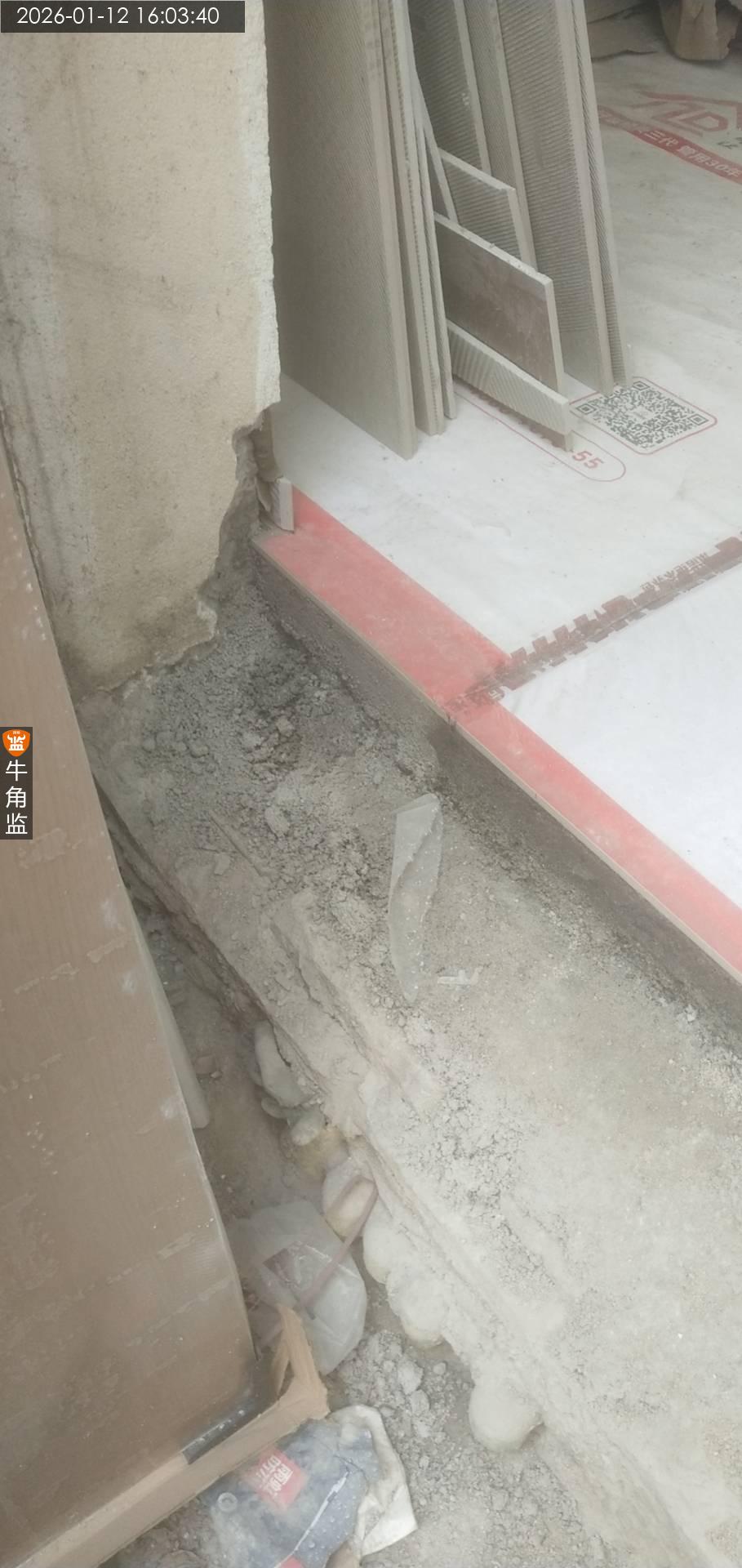

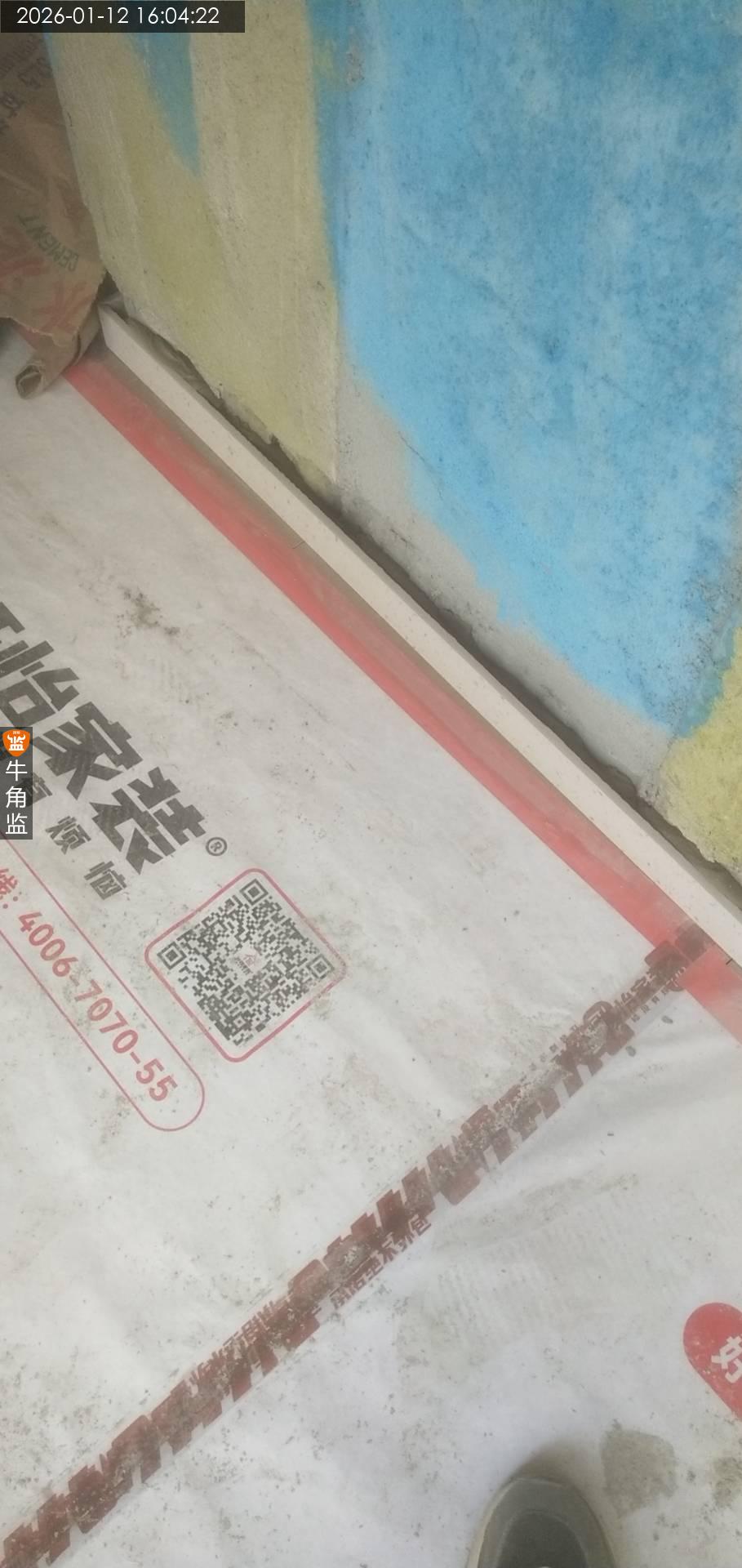

3,建议门槛石铺设后再补刷门槛石周边防水,若先铺再试水,则试水高度平门槛石。

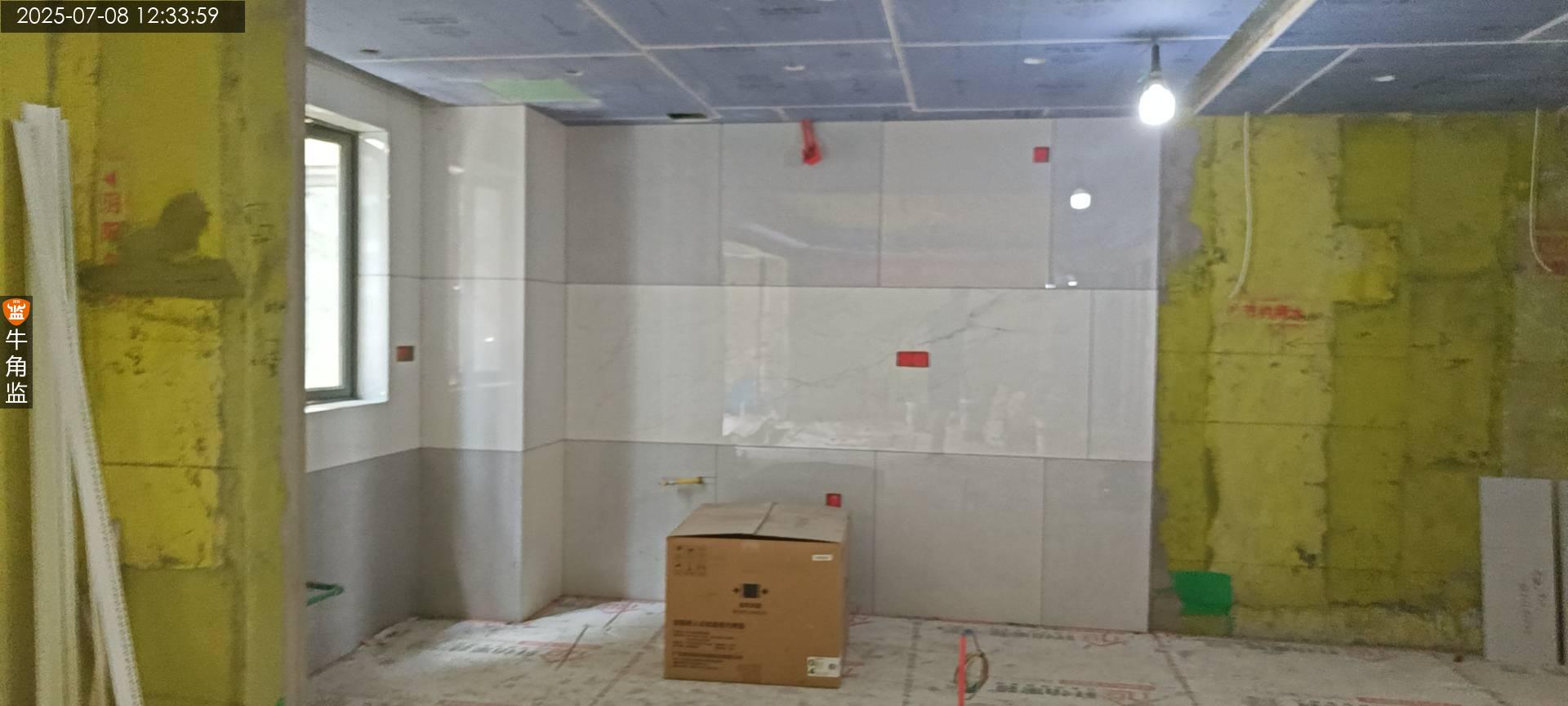

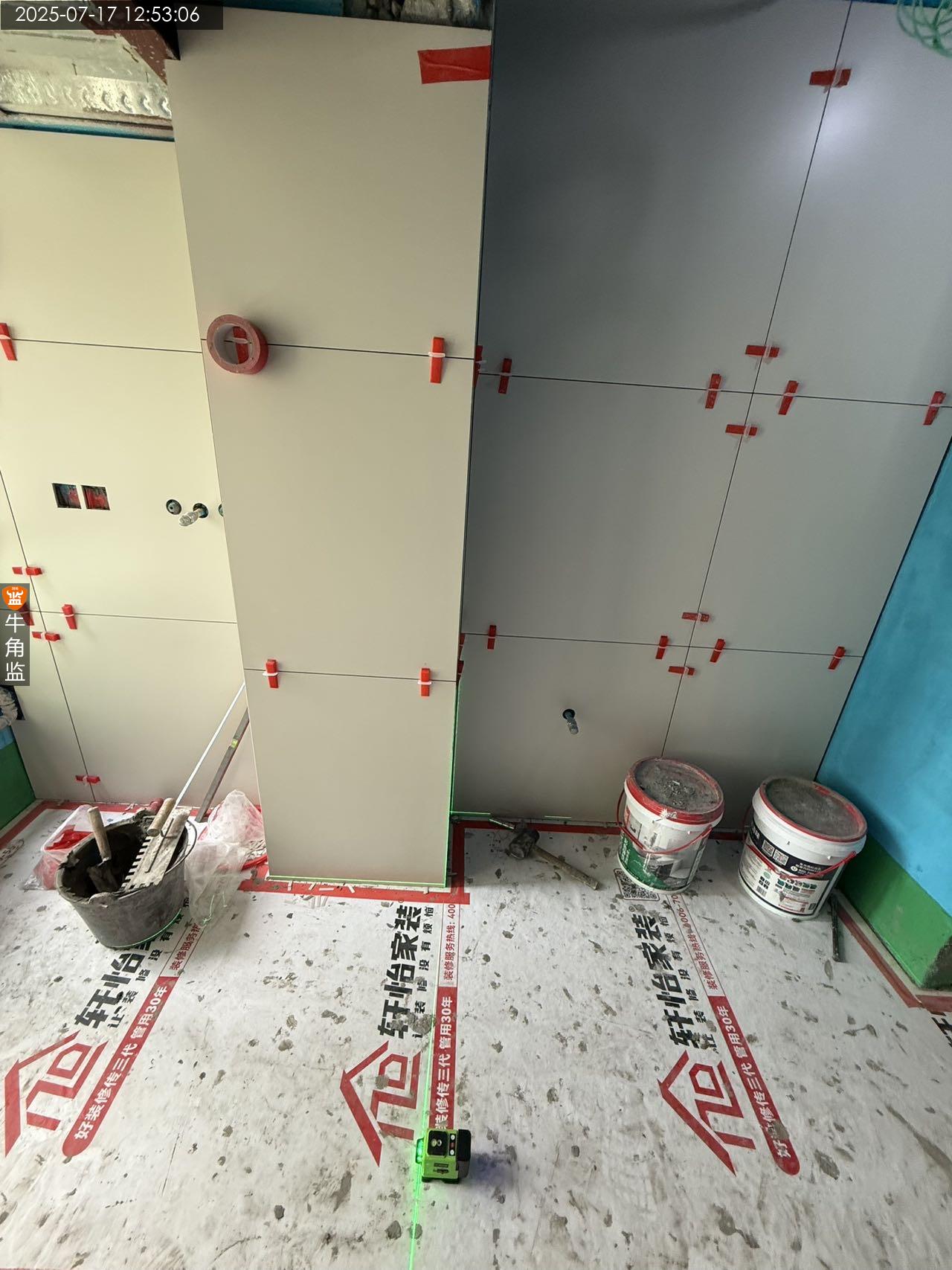

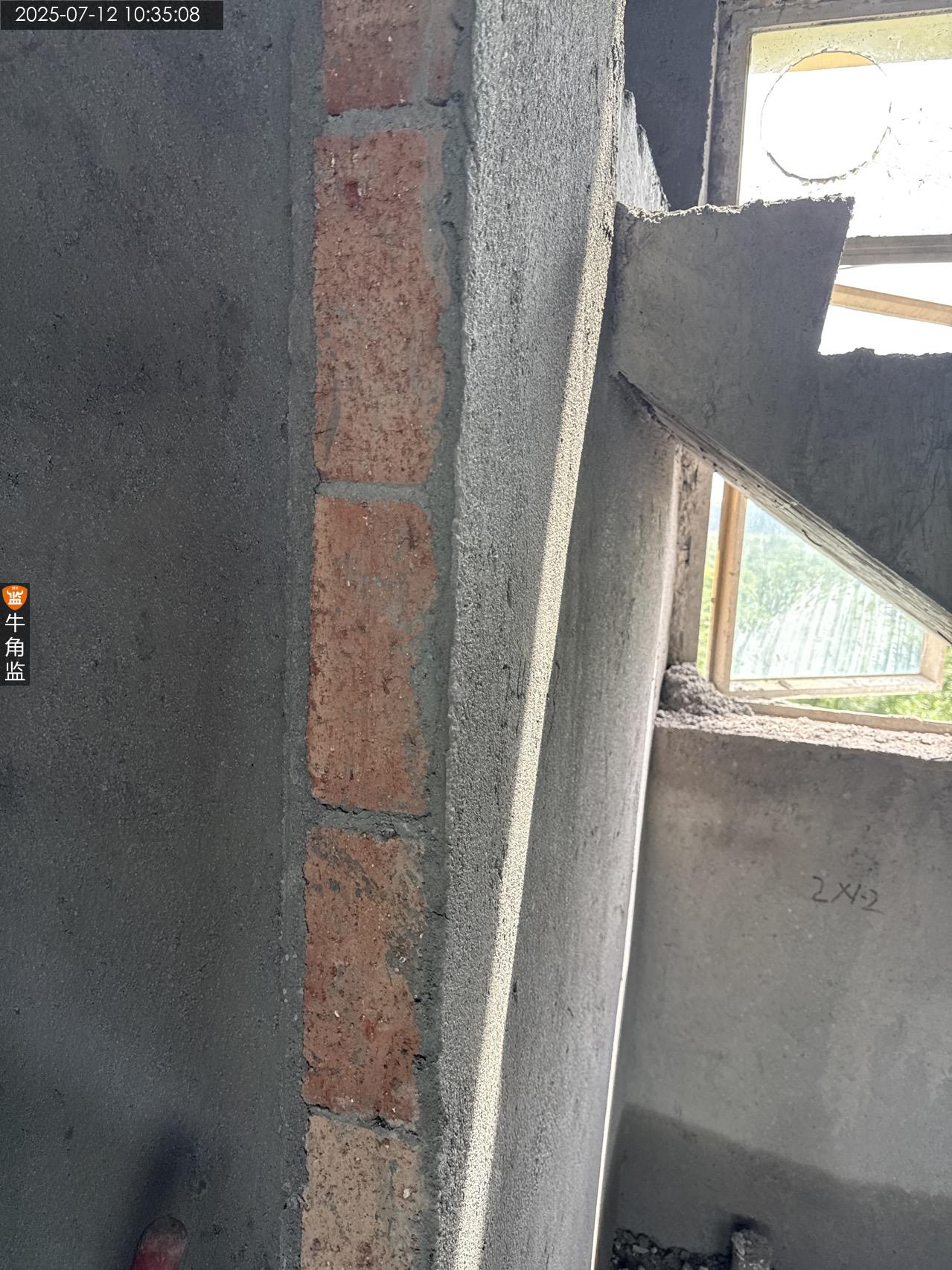

二,贴砖施工要求

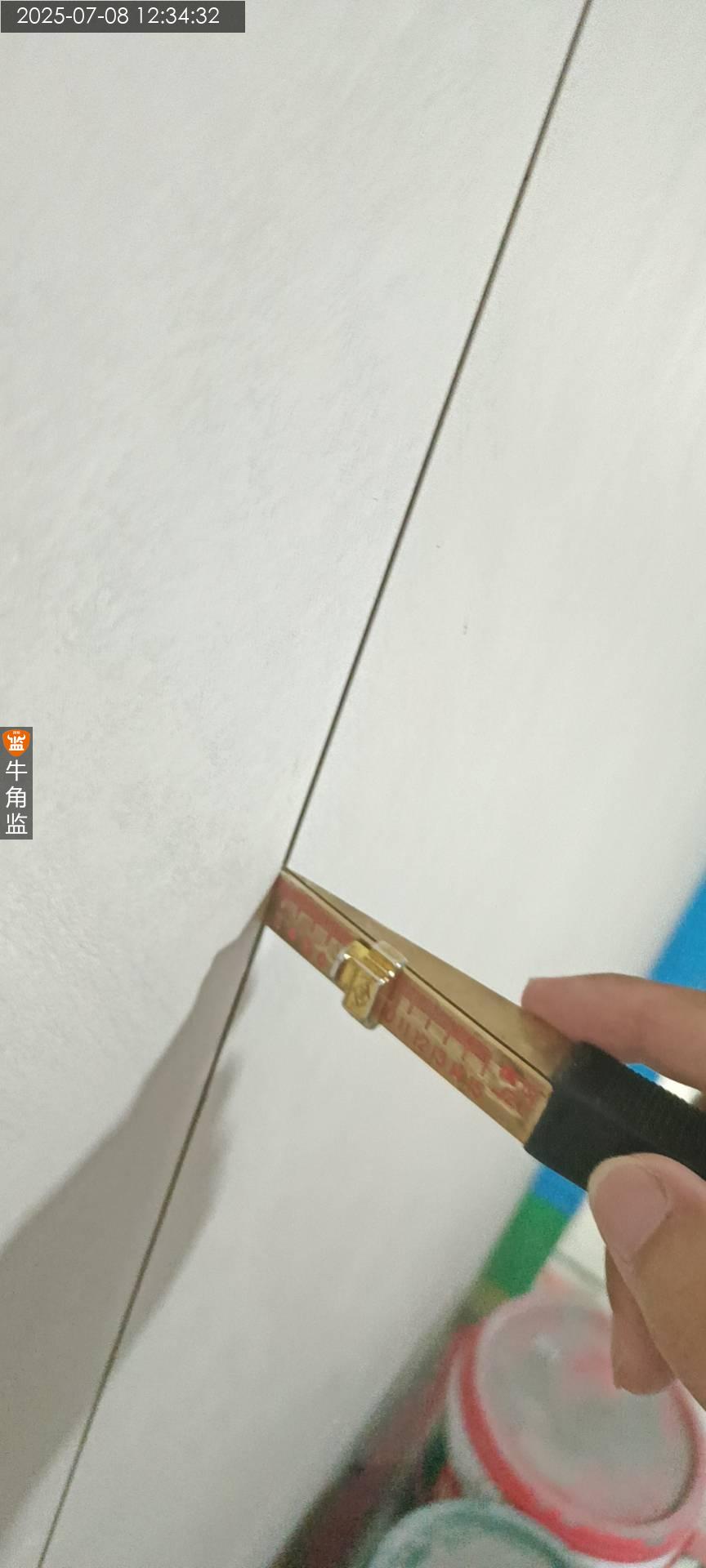

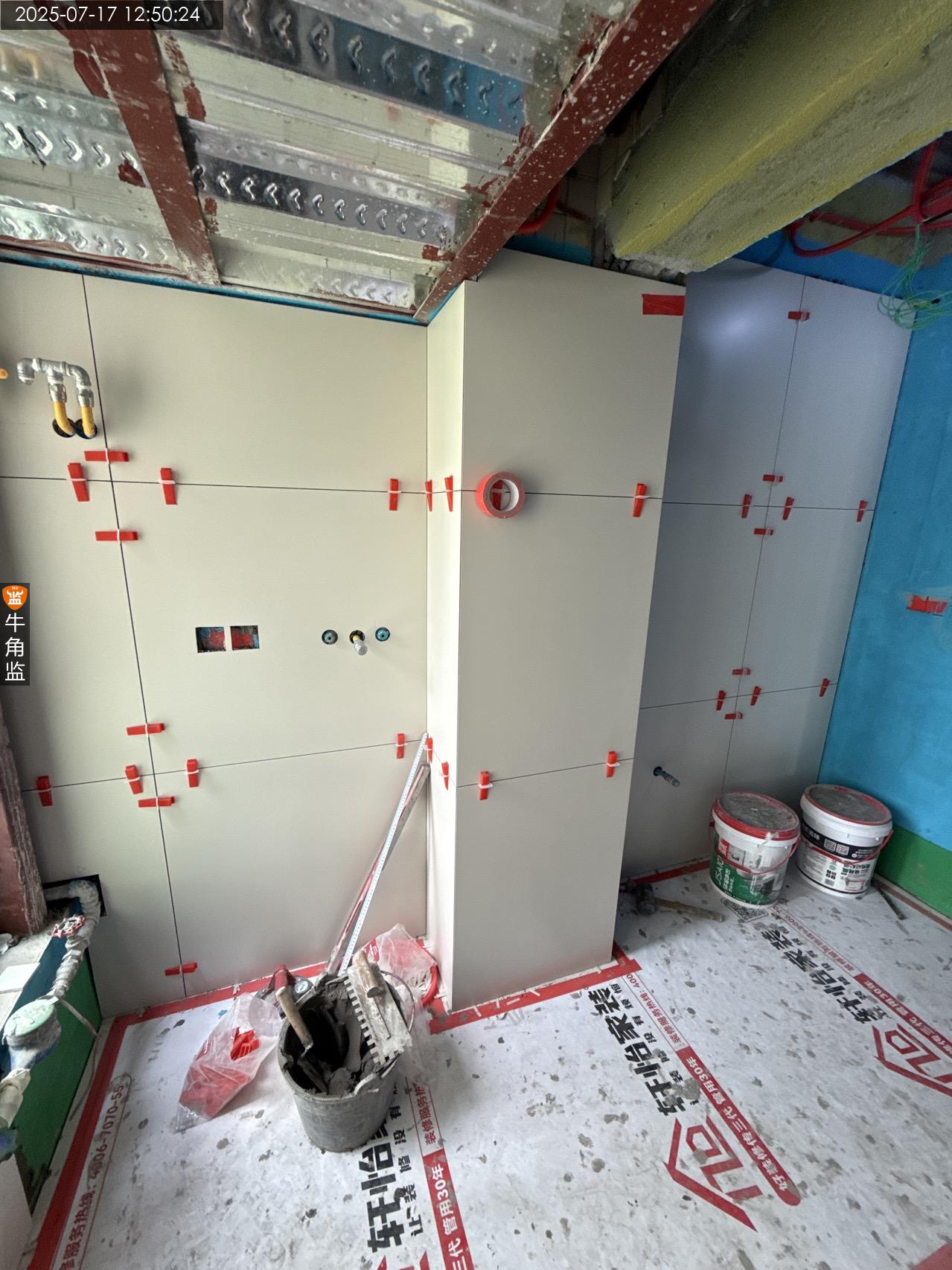

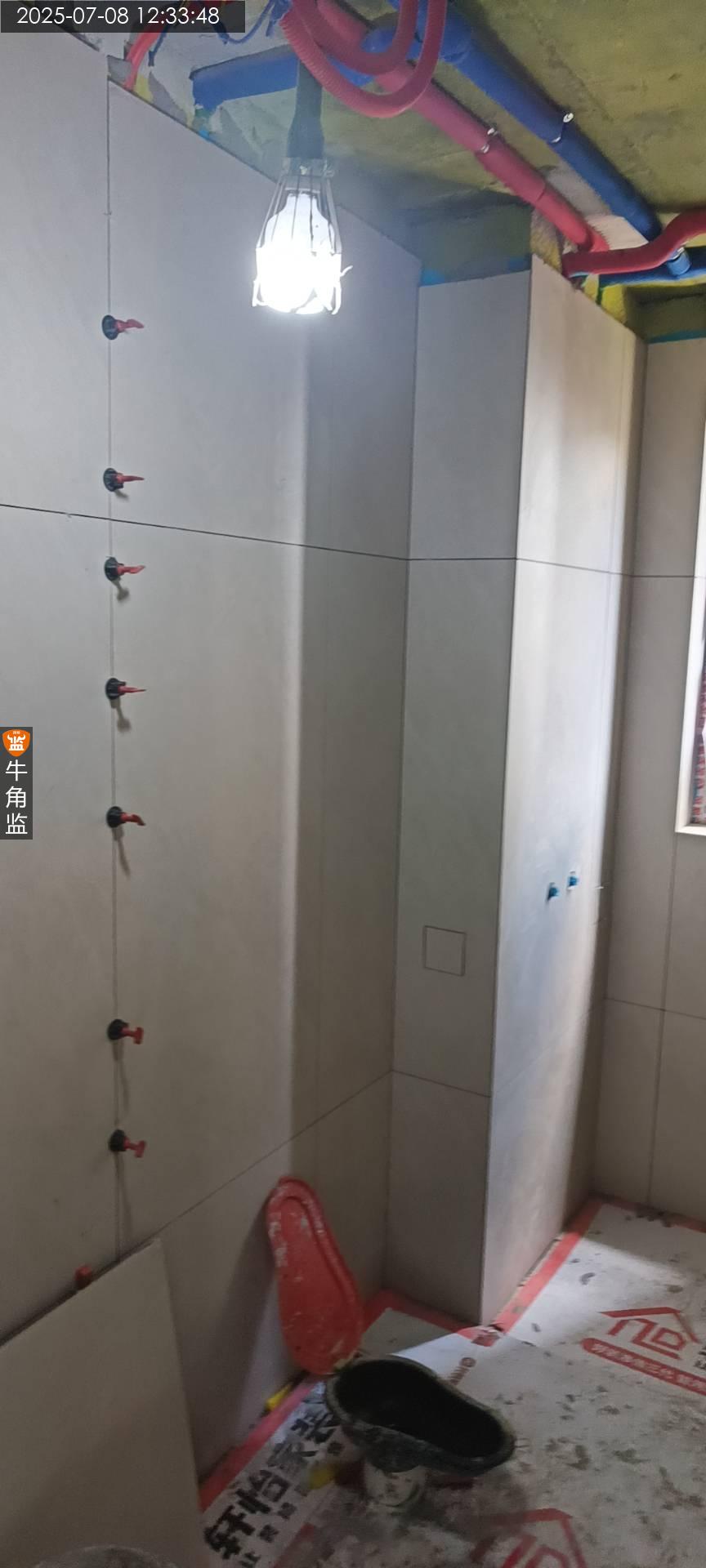

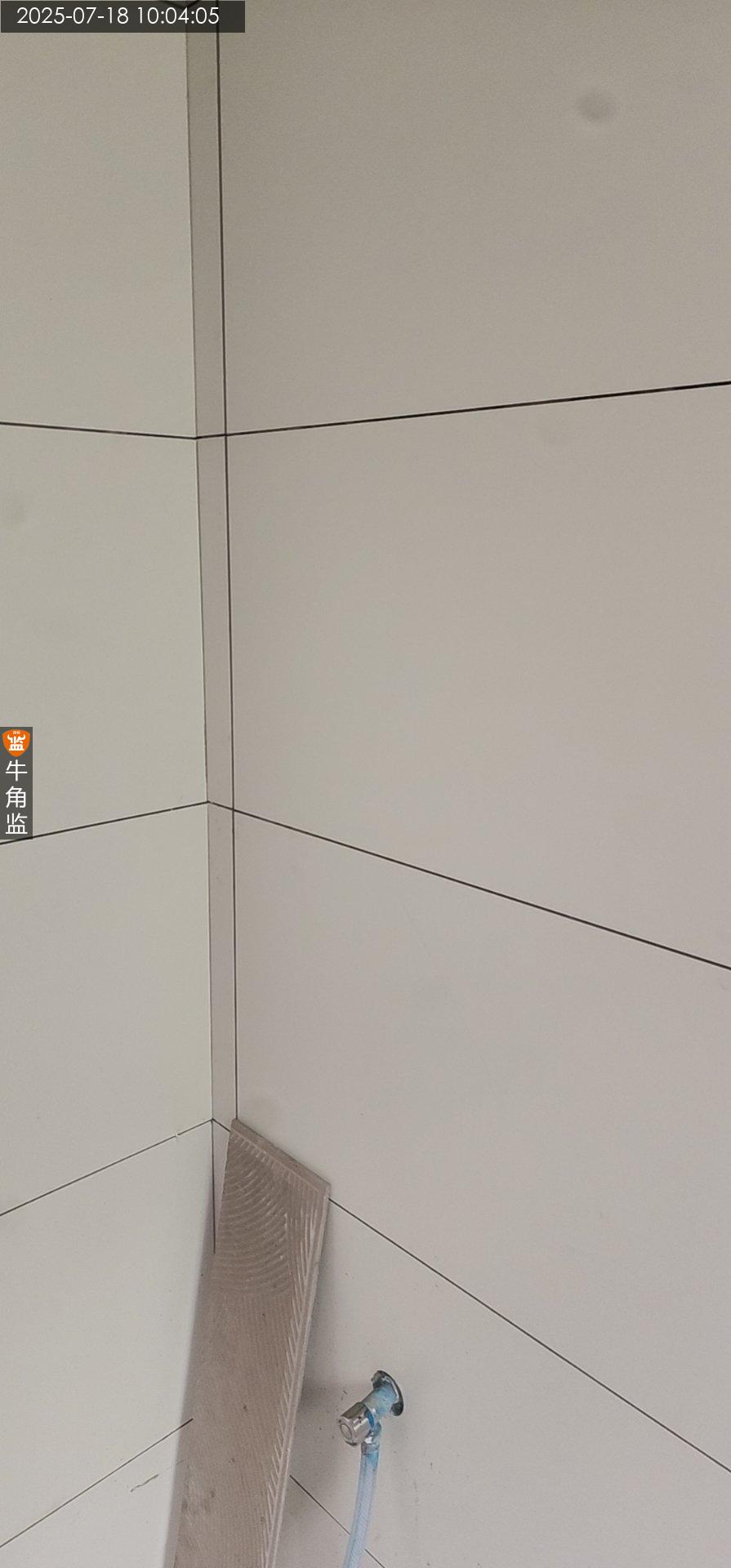

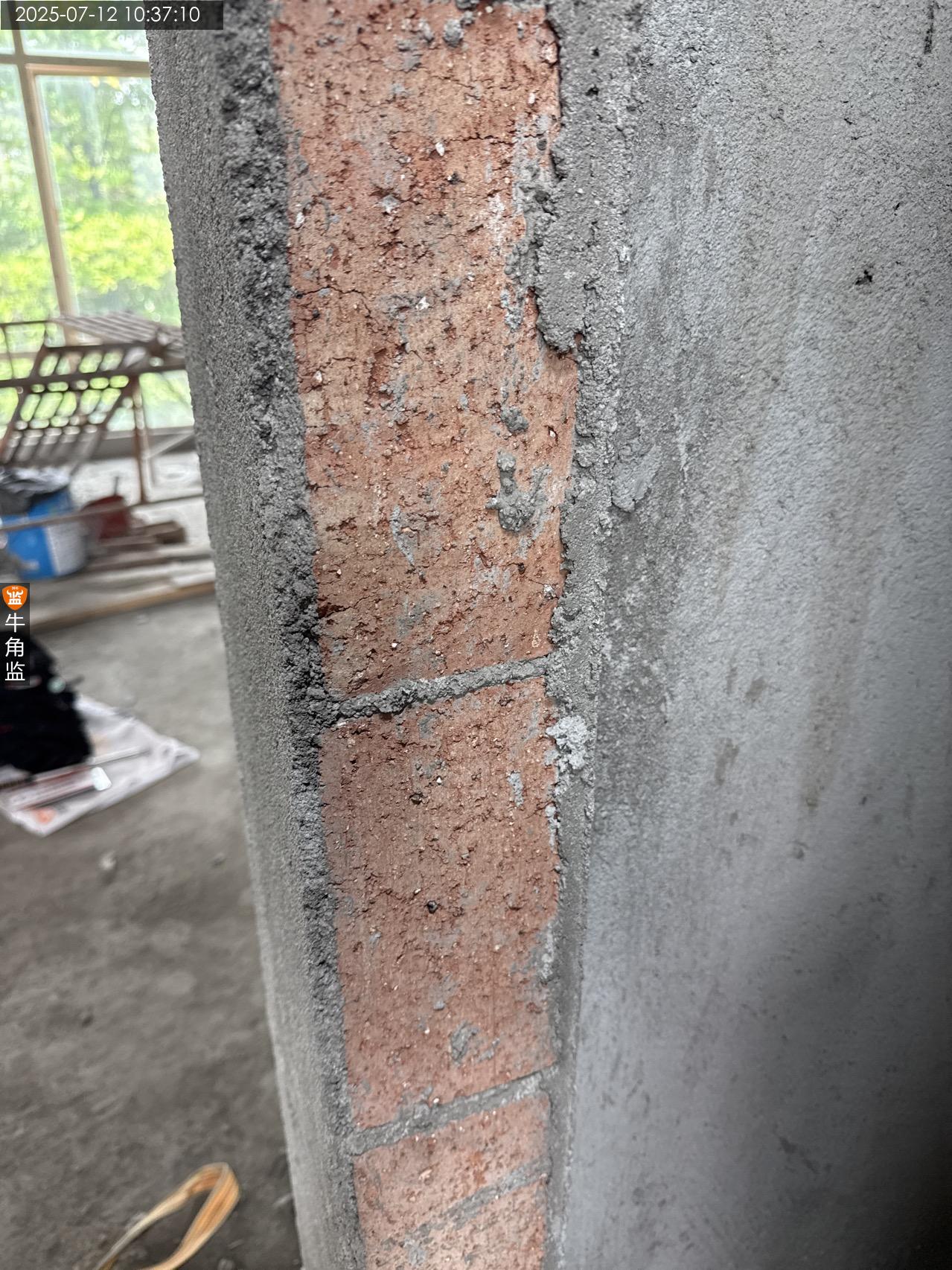

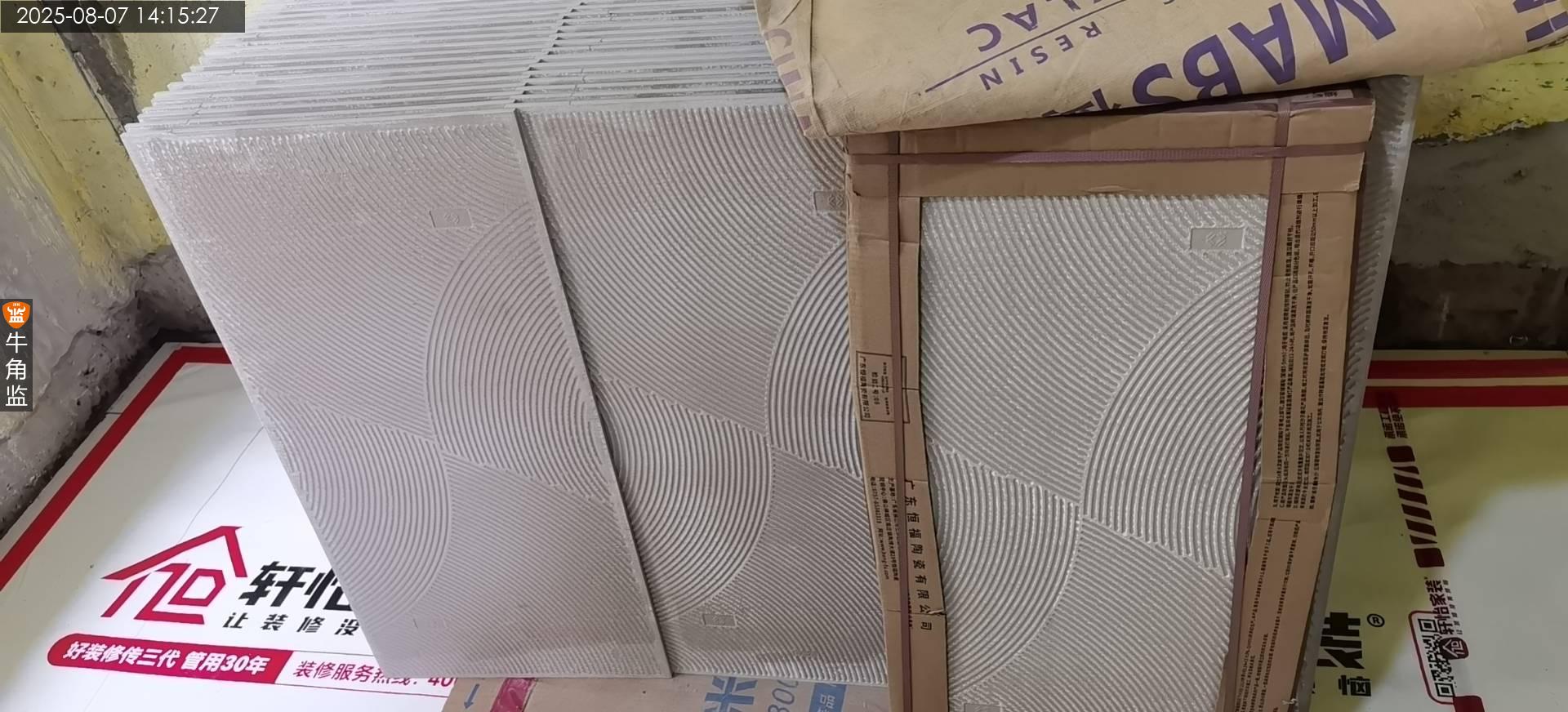

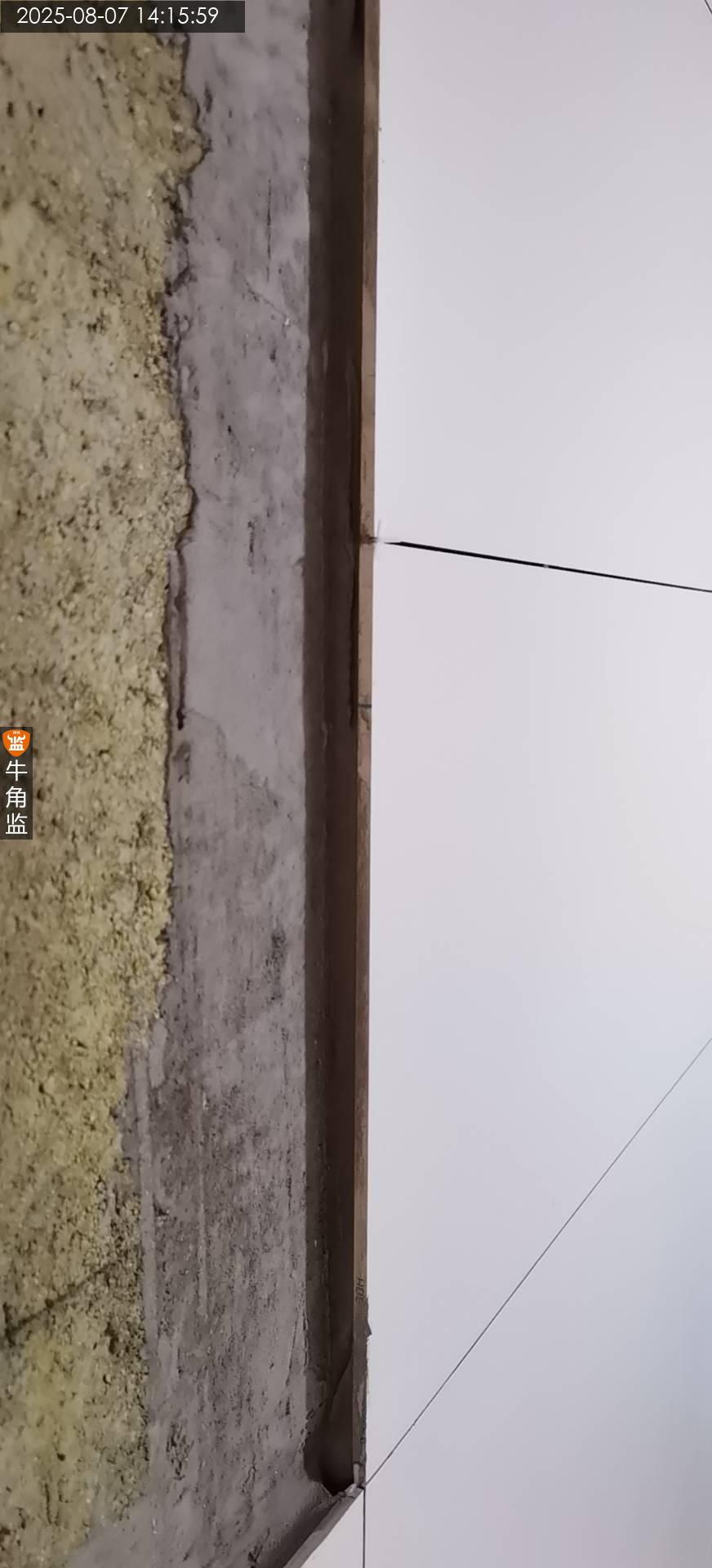

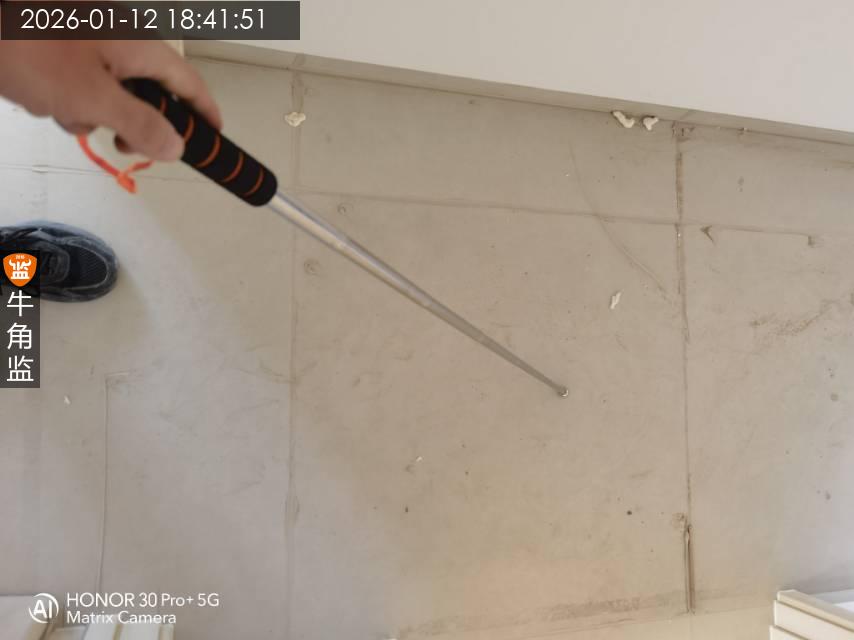

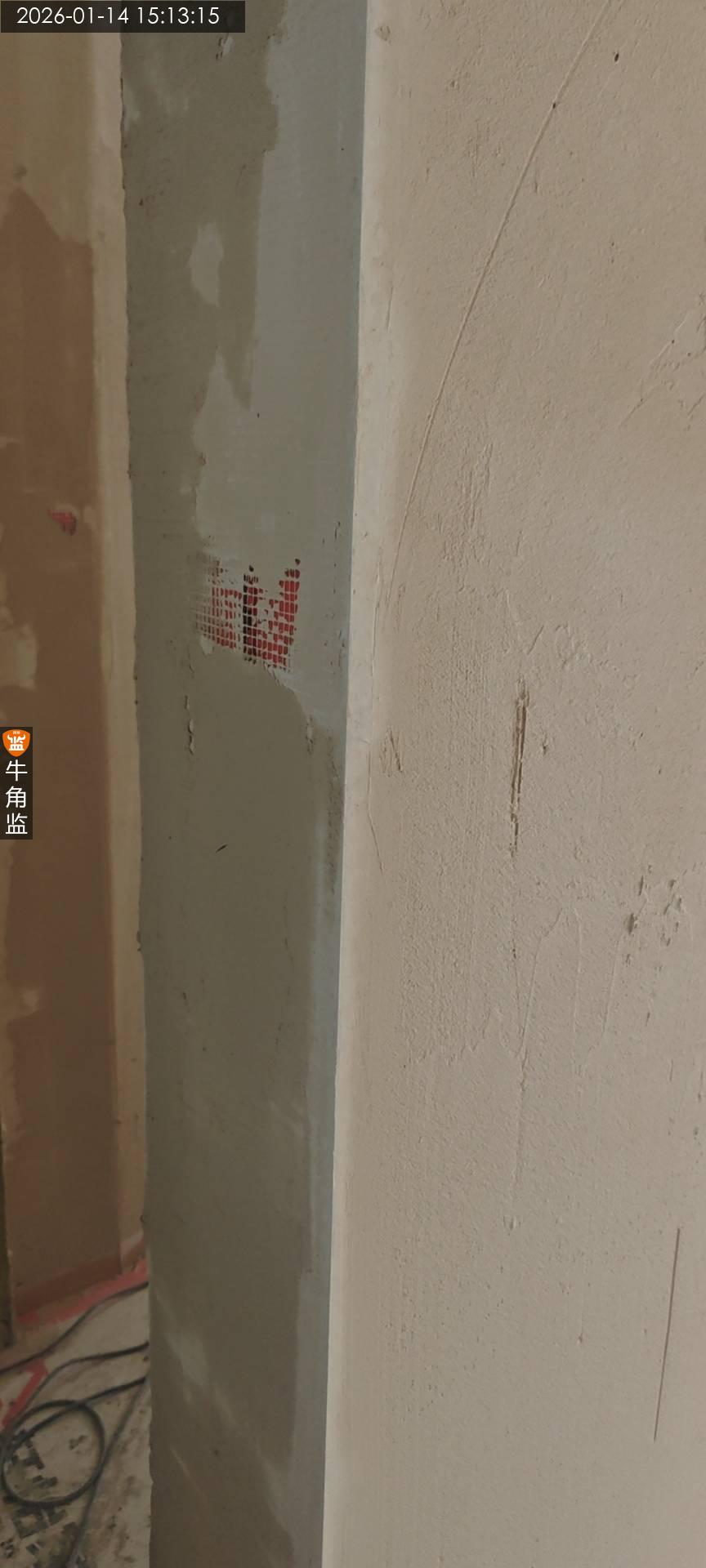

1,瓷砖对缝均匀,整齐,禁止错缝明显,禁止明显瓷砖面高低差,禁止明显区域边角破损。

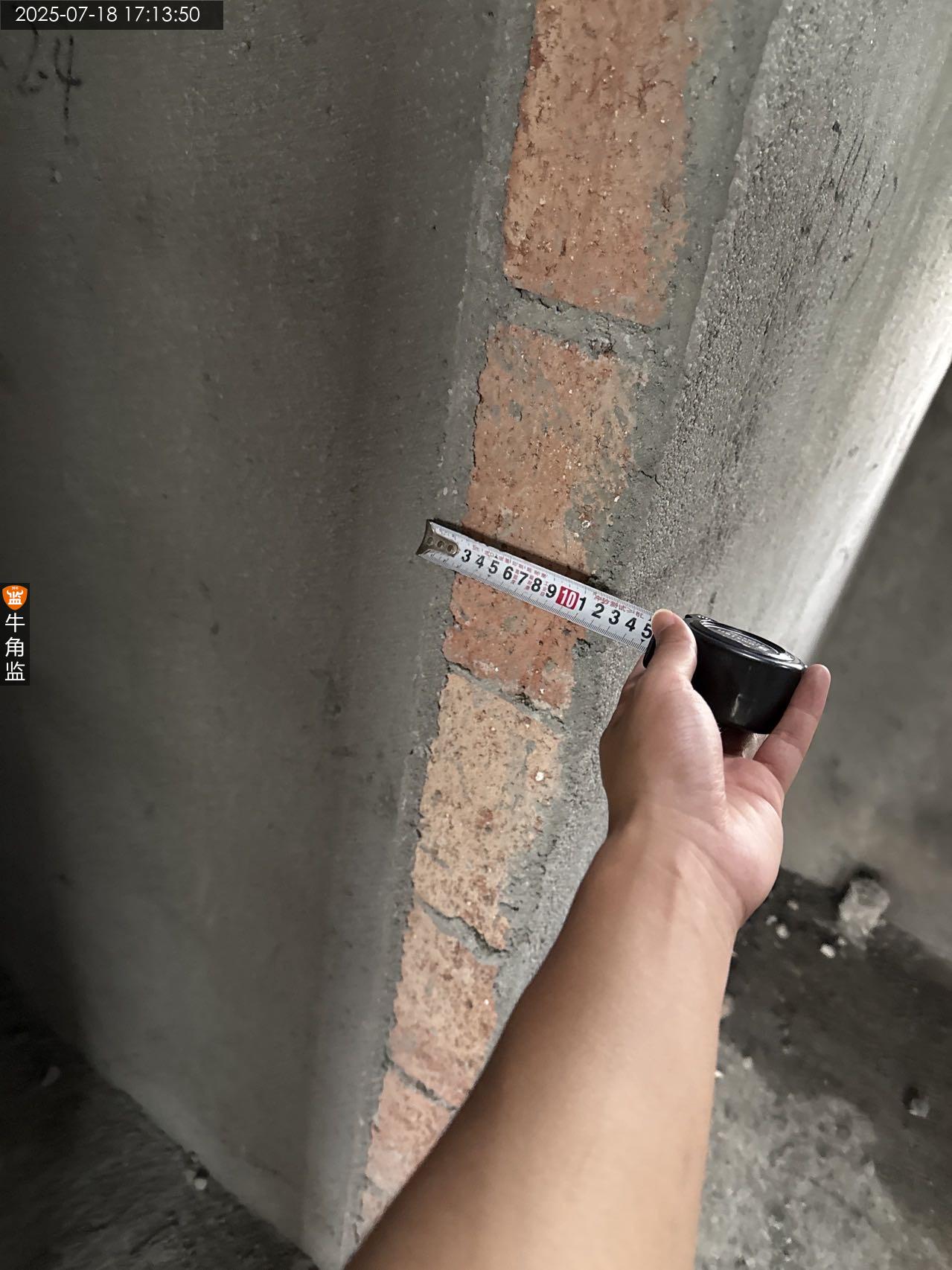

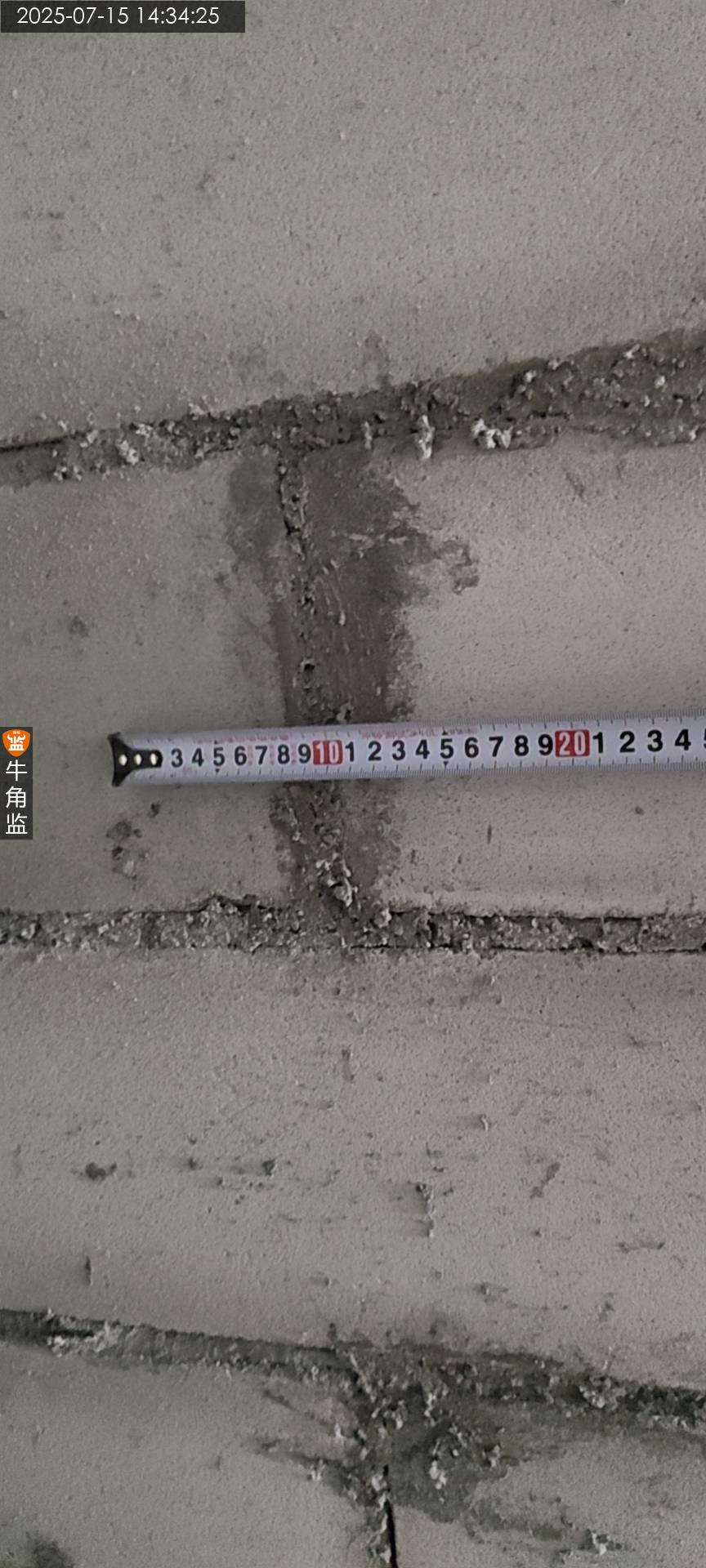

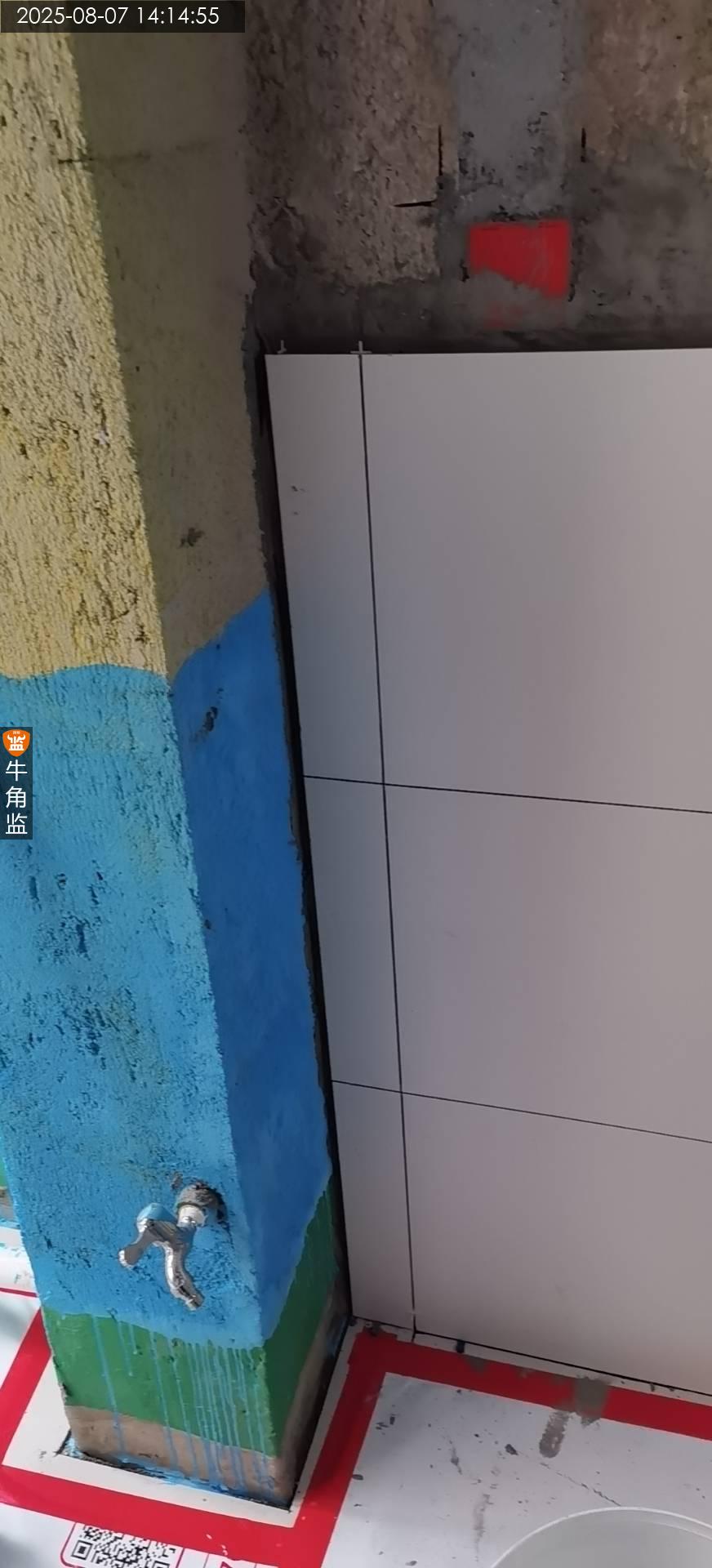

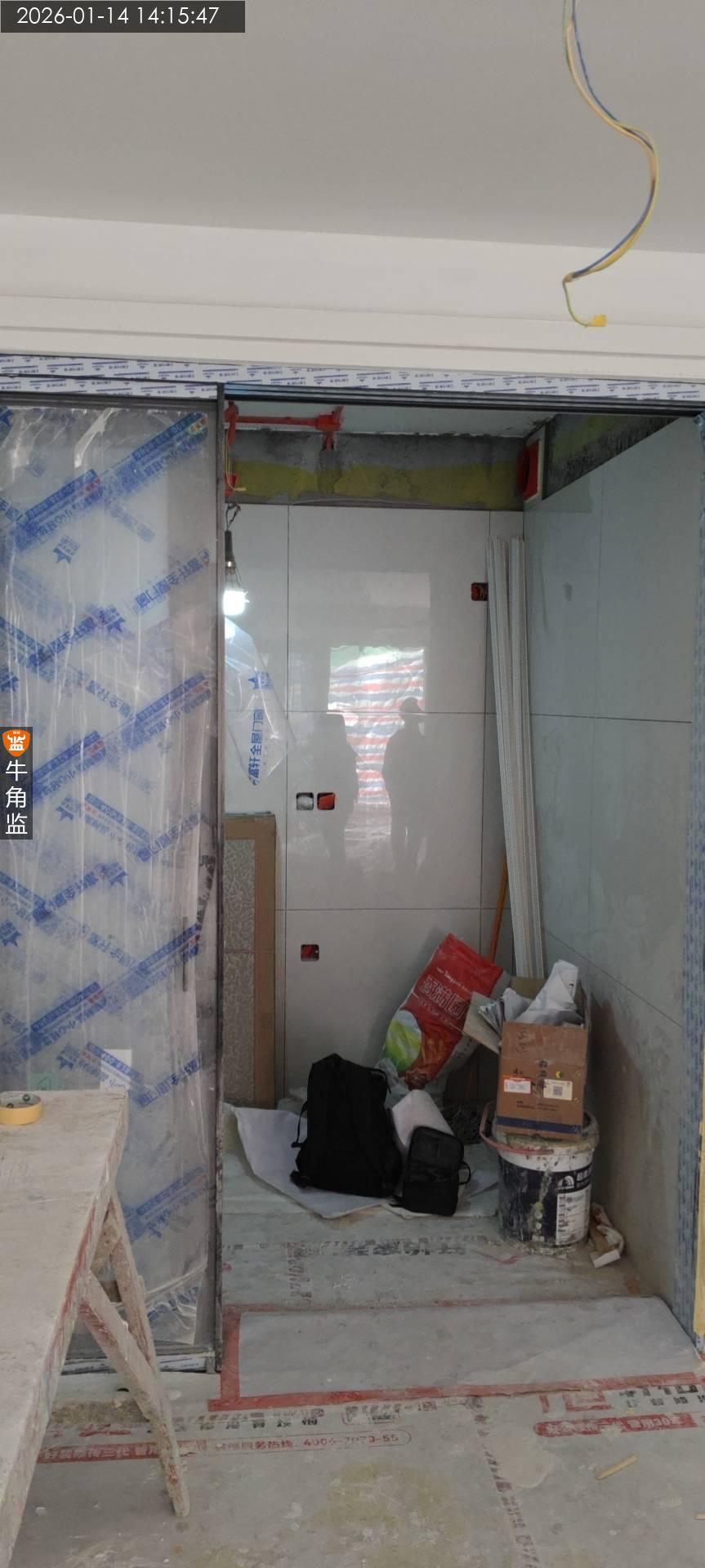

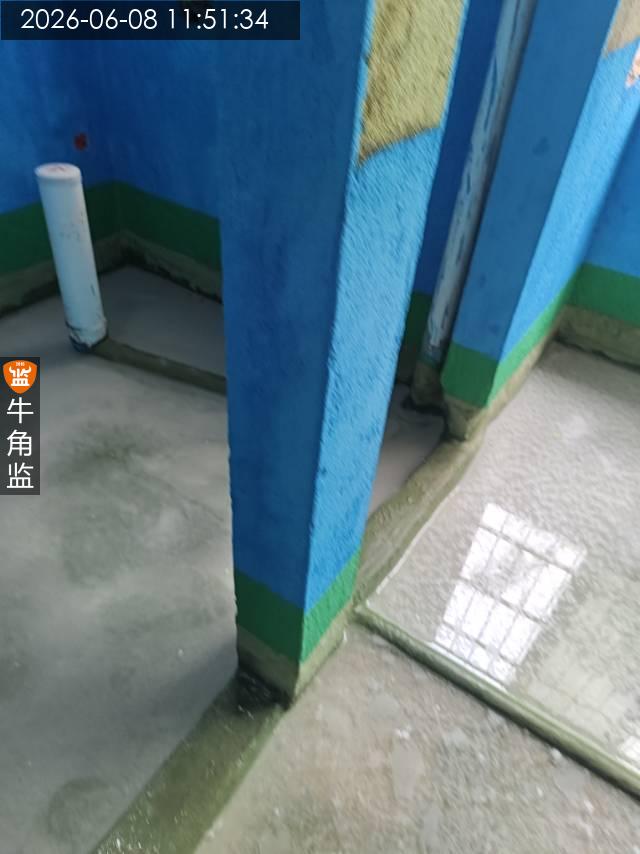

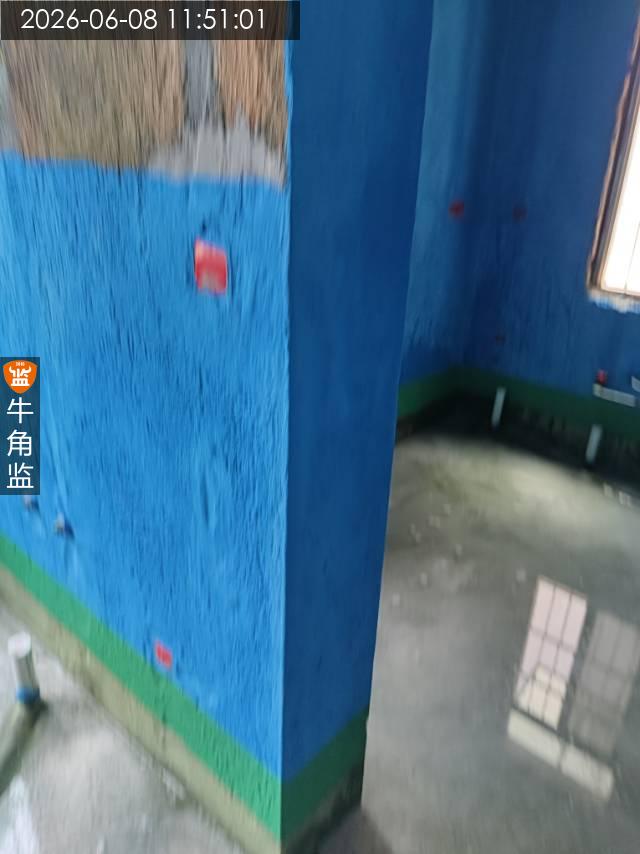

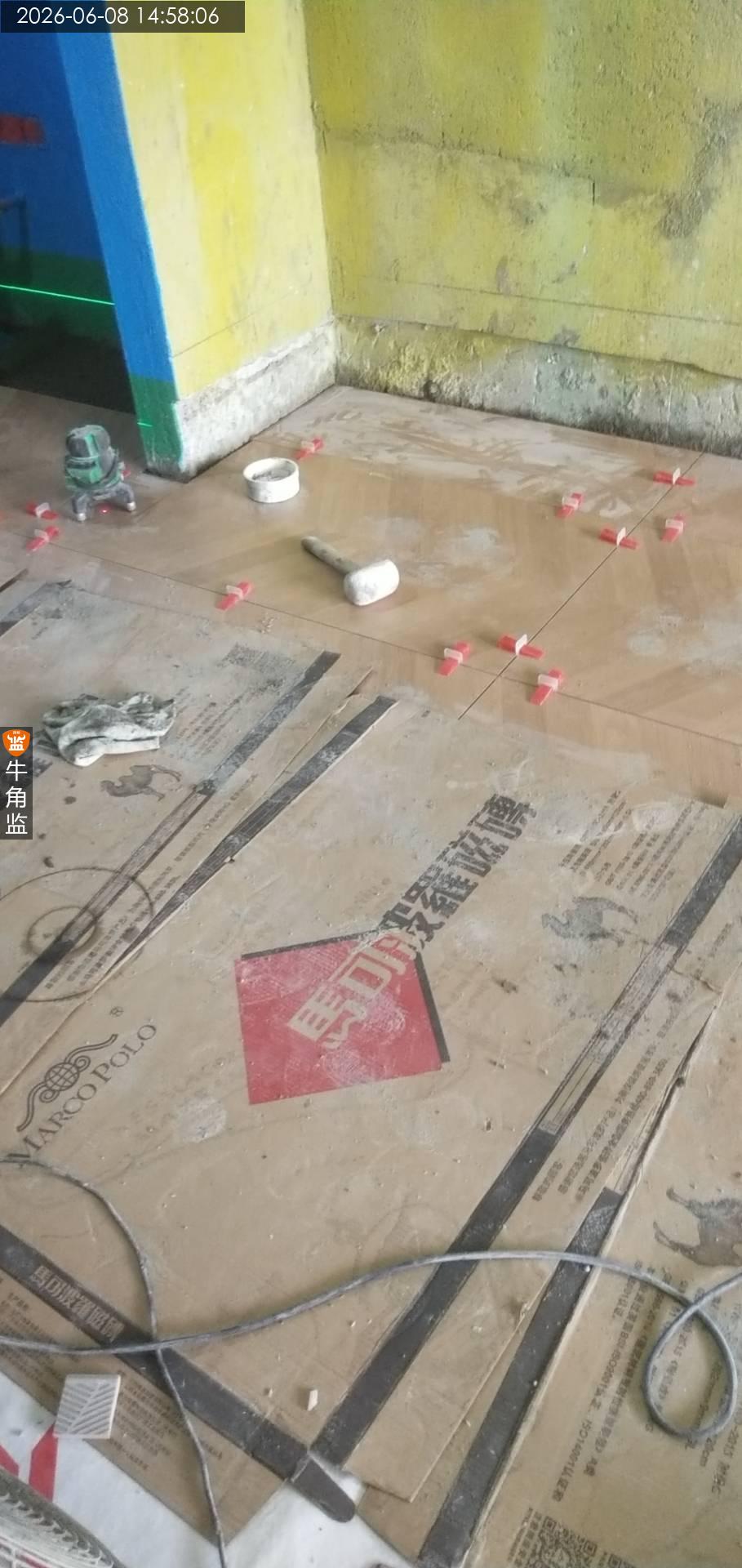

2,地砖最好禁止空鼓,墙砖不允许中心空鼓,四周边角1cm²允许空鼓,自然间瓷砖空鼓数量不超过5%。(点挂工艺除外)
3,如果墙砖用瓷砖胶铺贴,禁止兑水泥。不建议背胶+瓷砖胶铺贴。

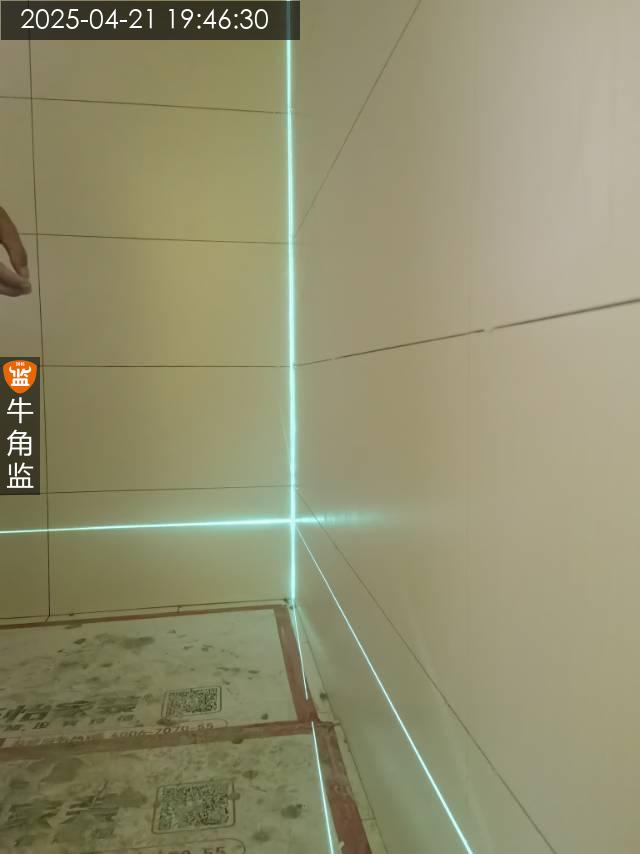

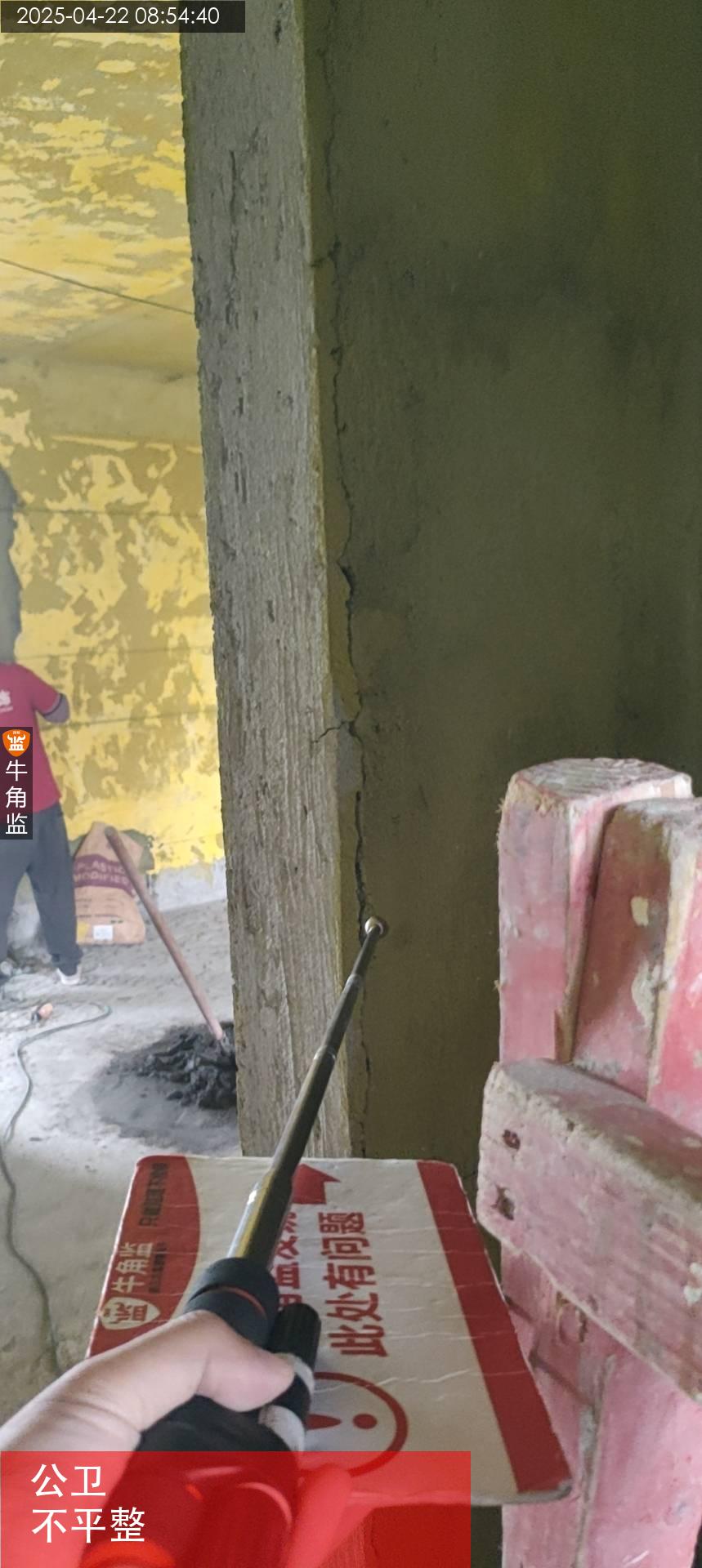

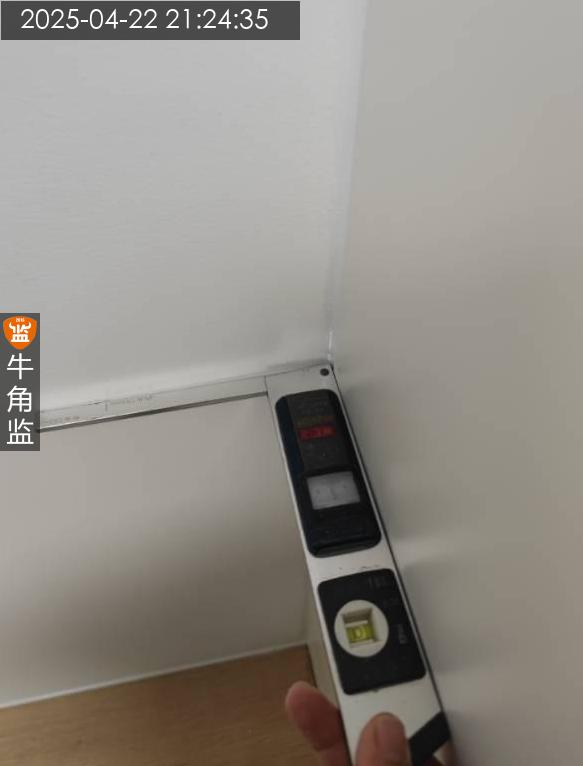

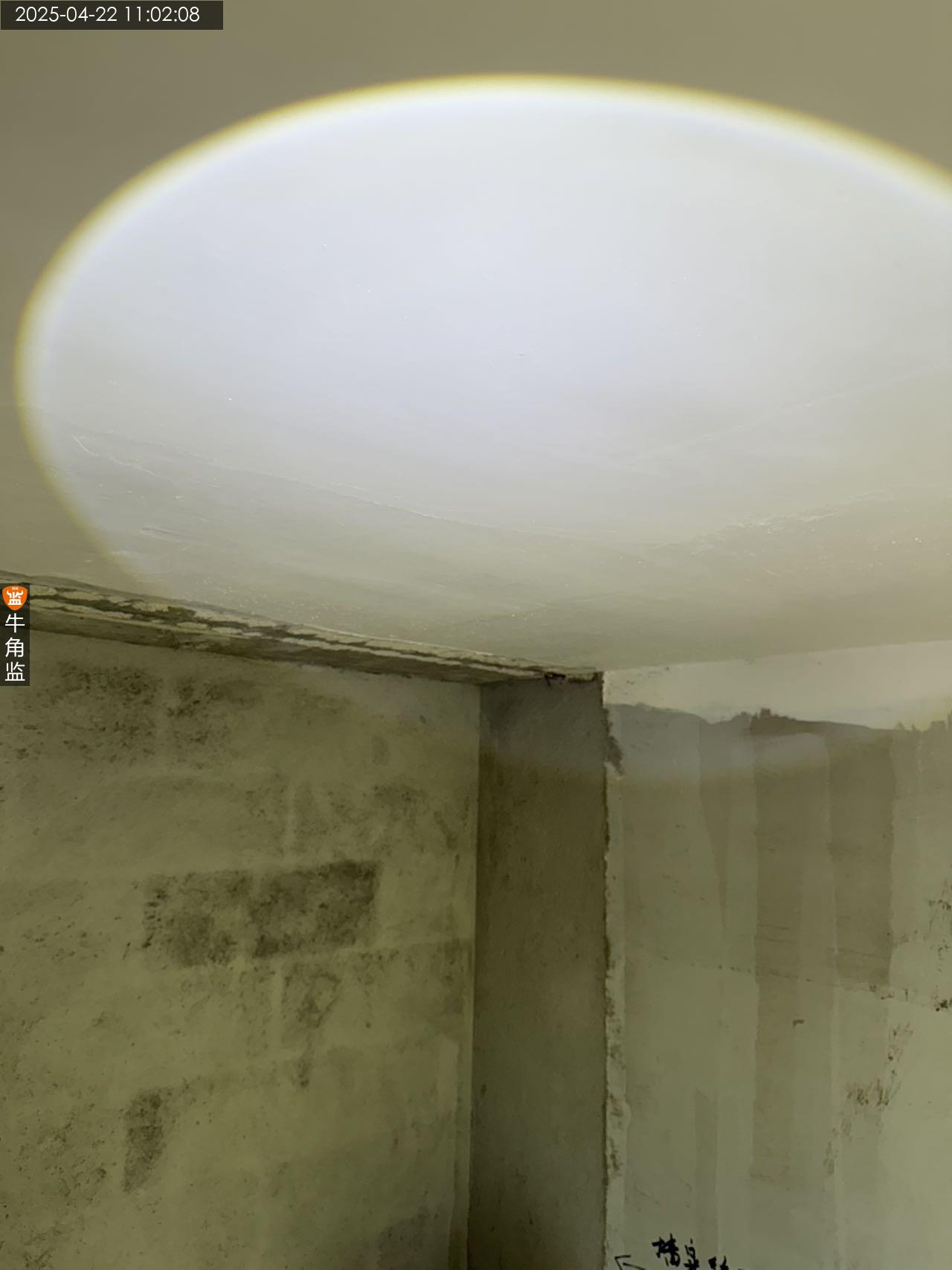

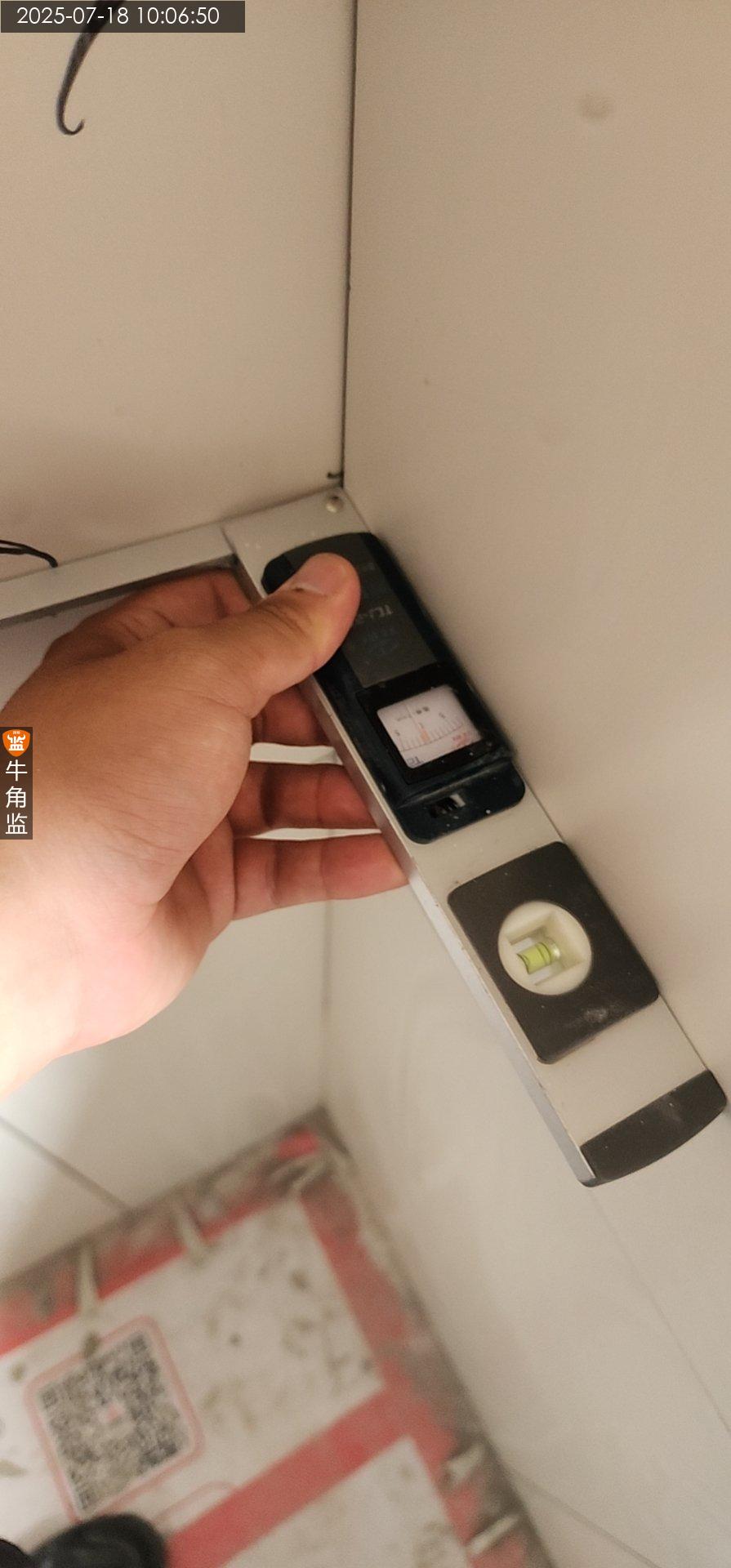

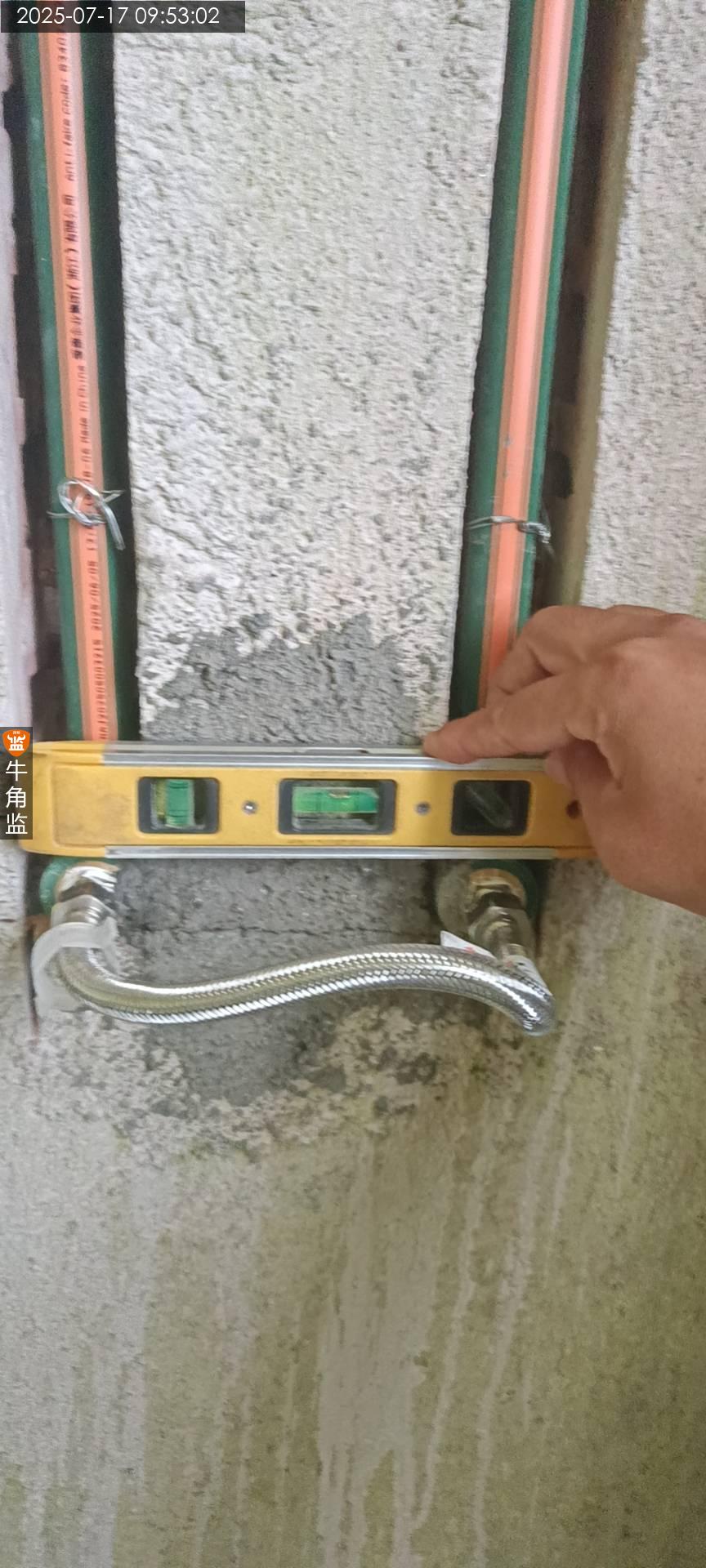

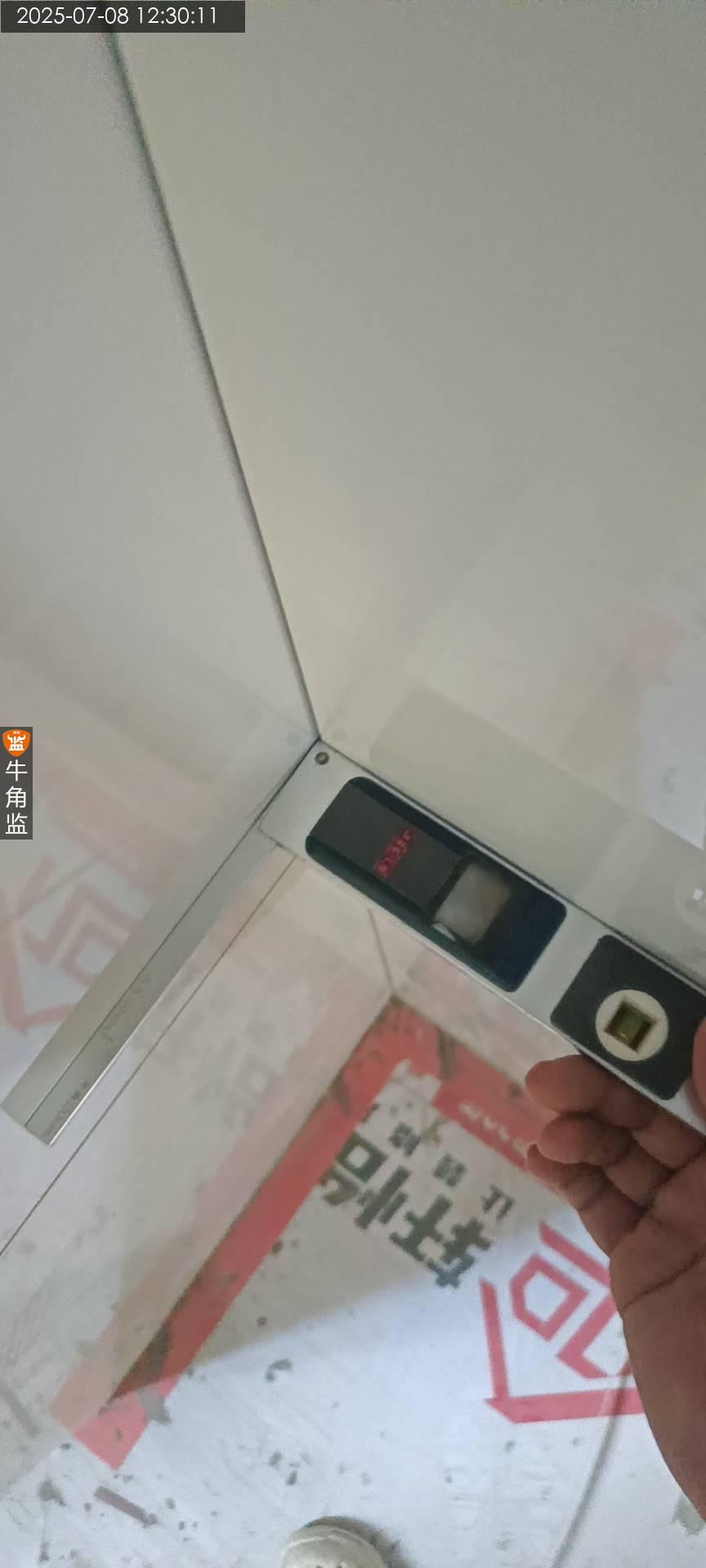

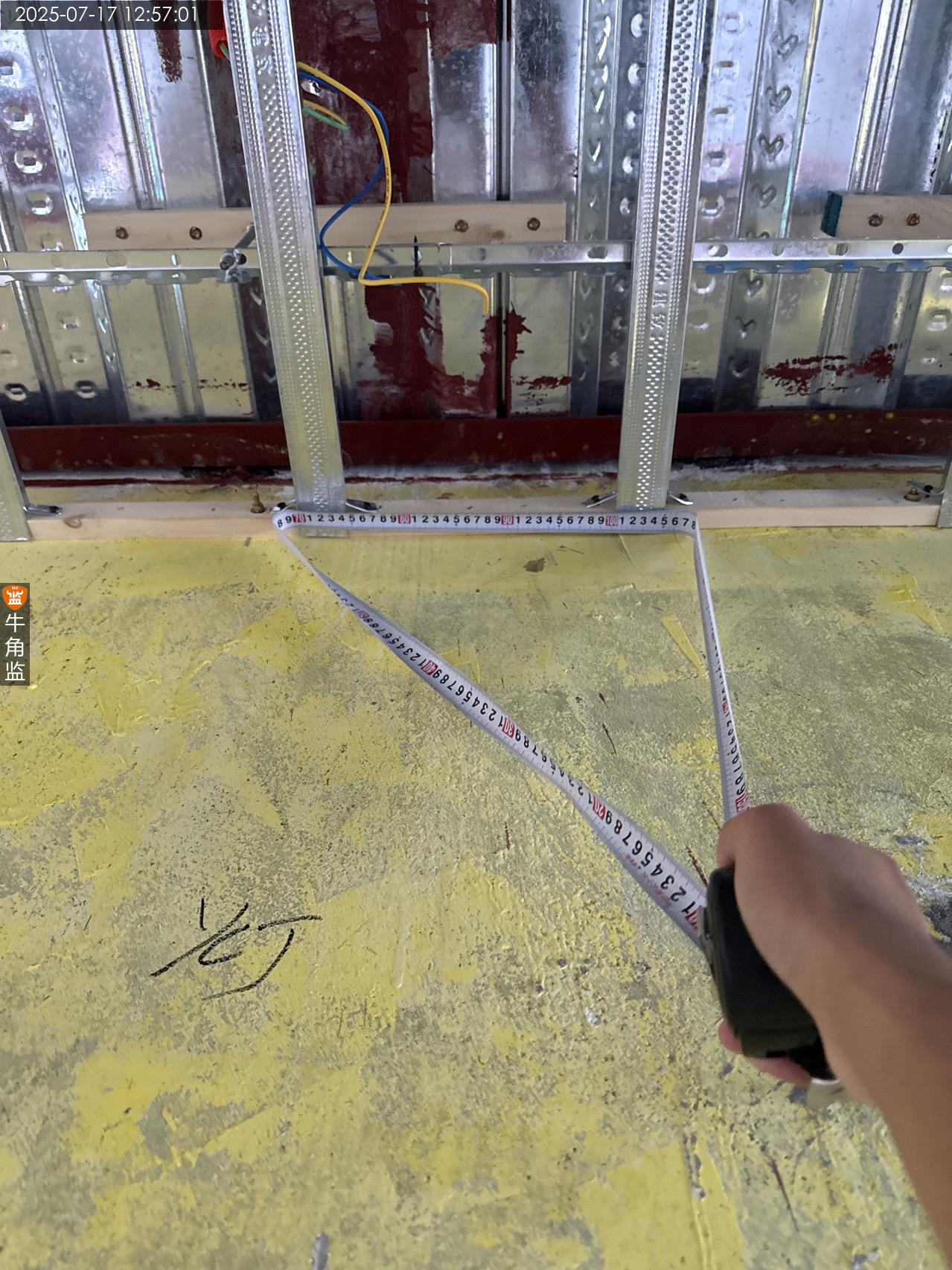

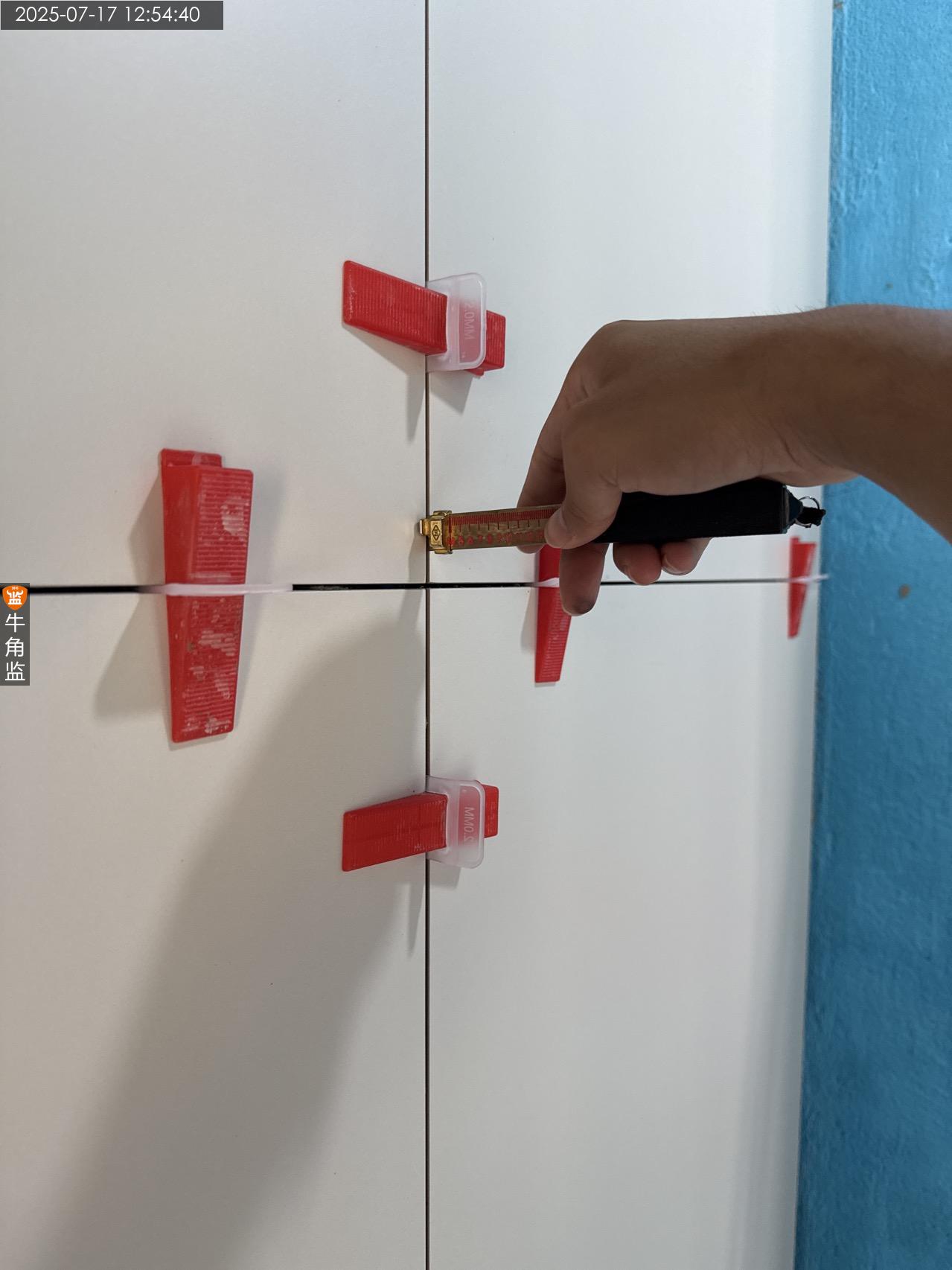

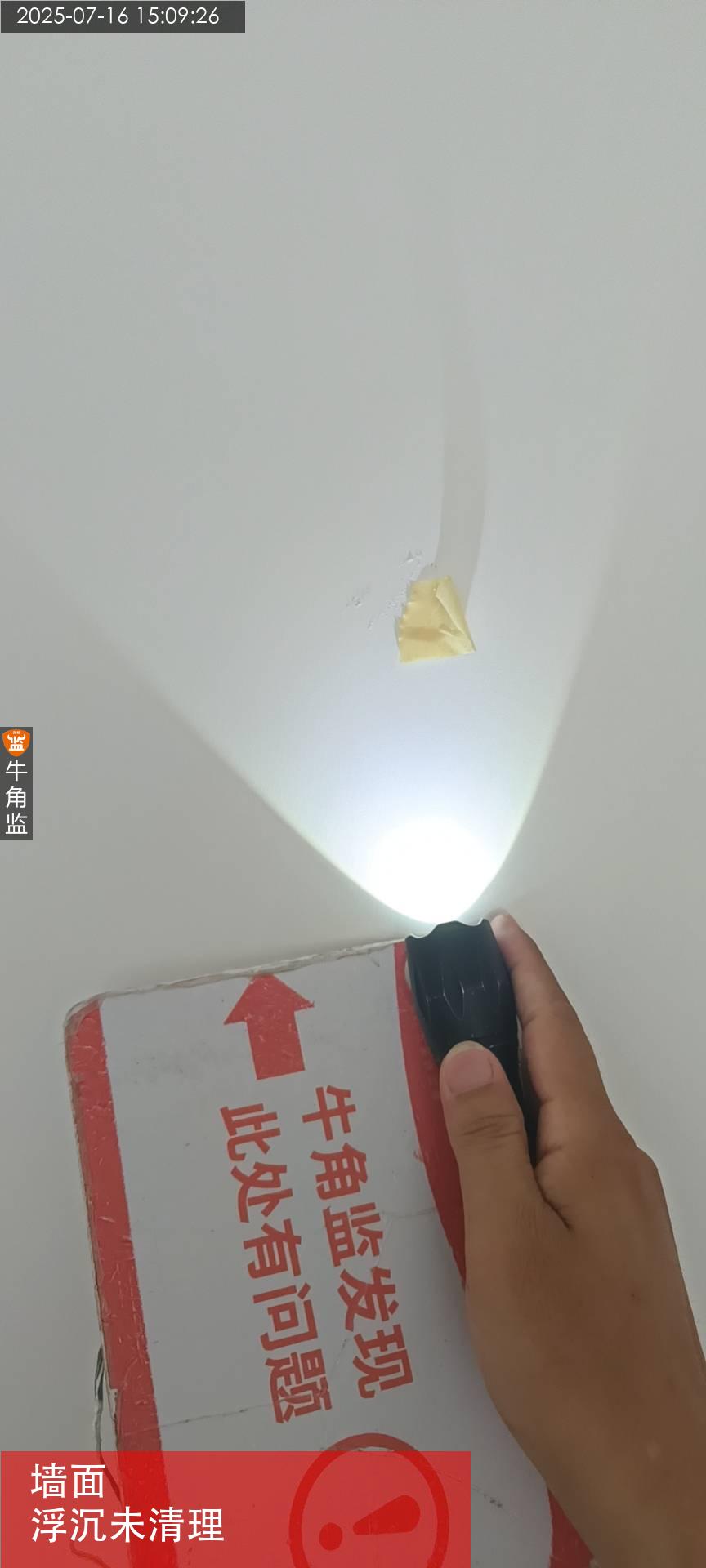

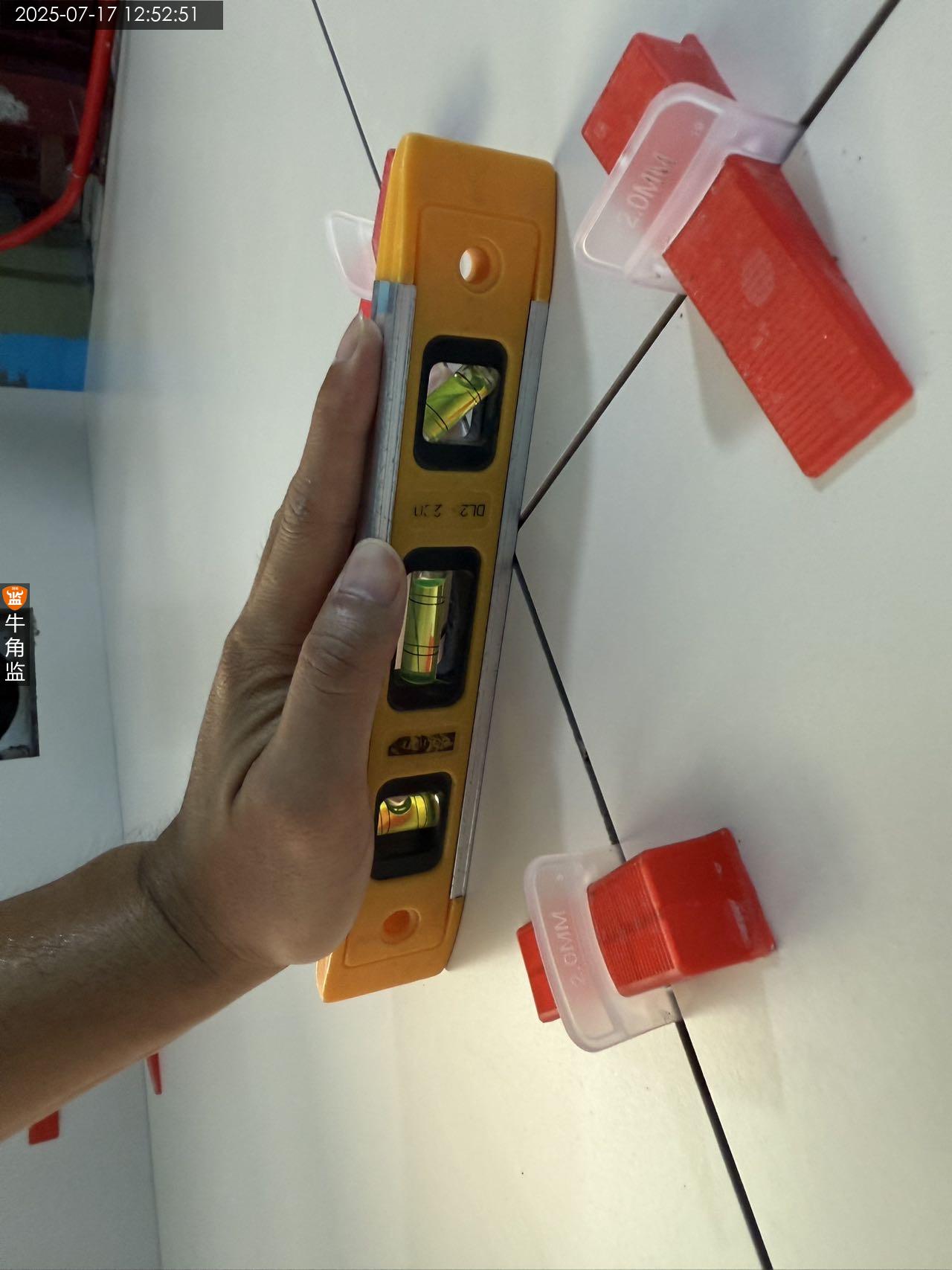

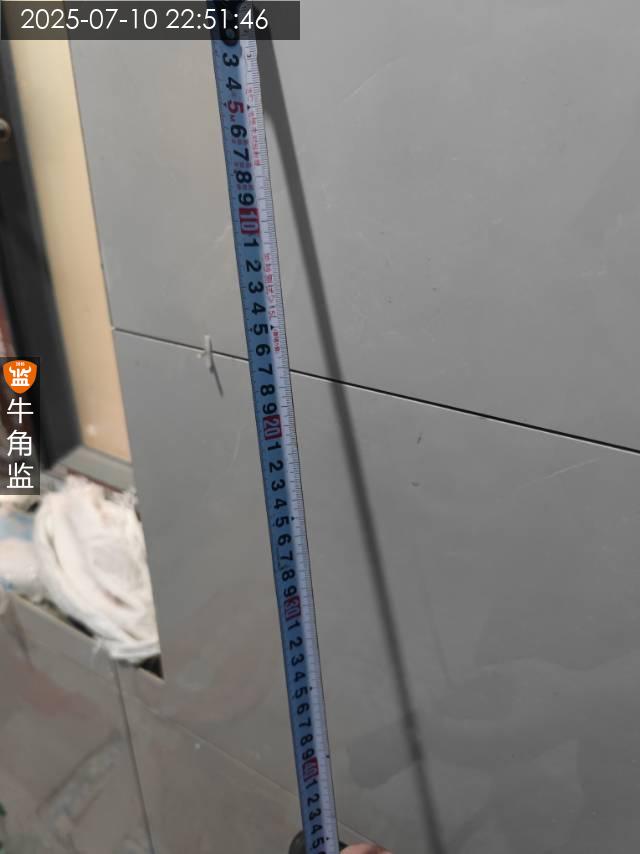

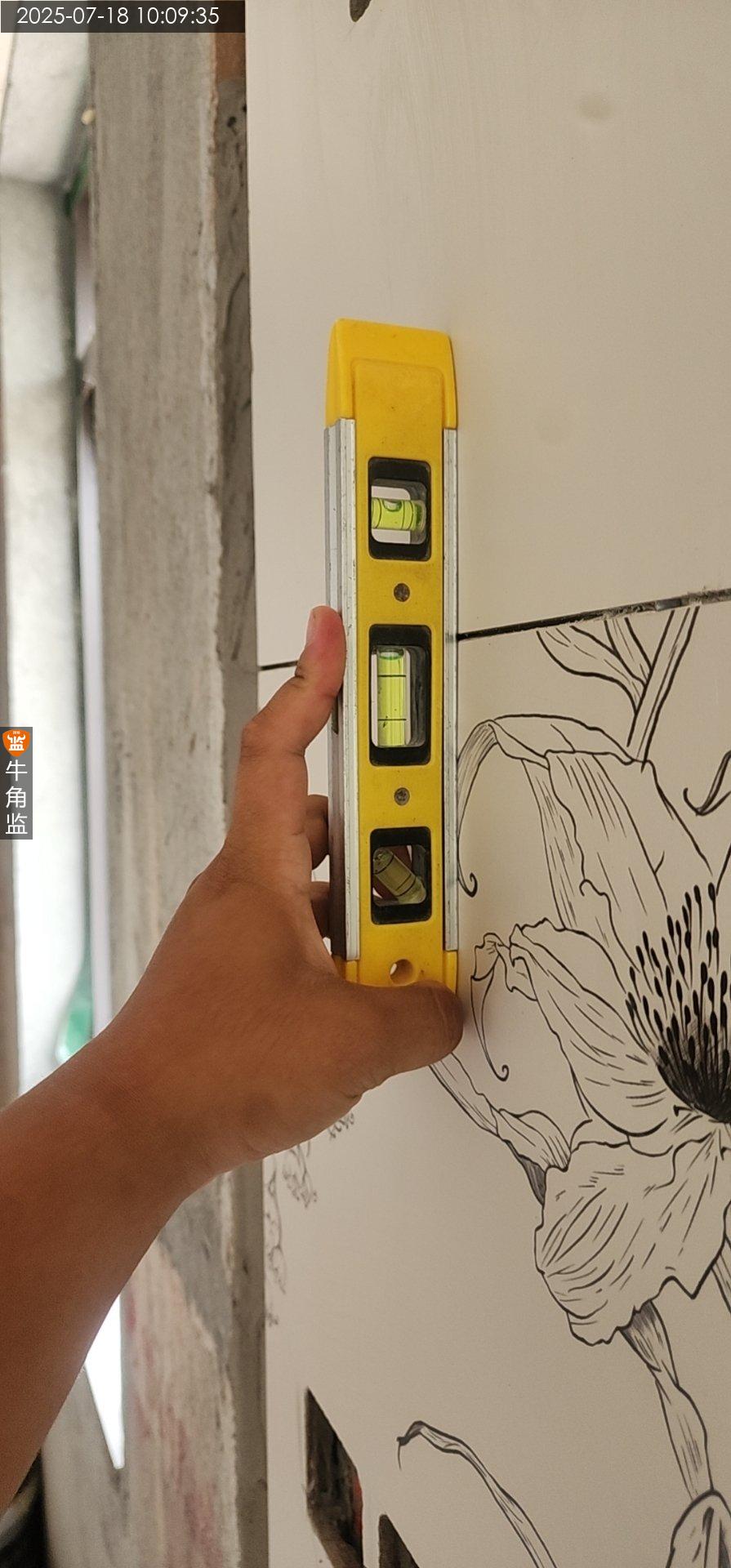

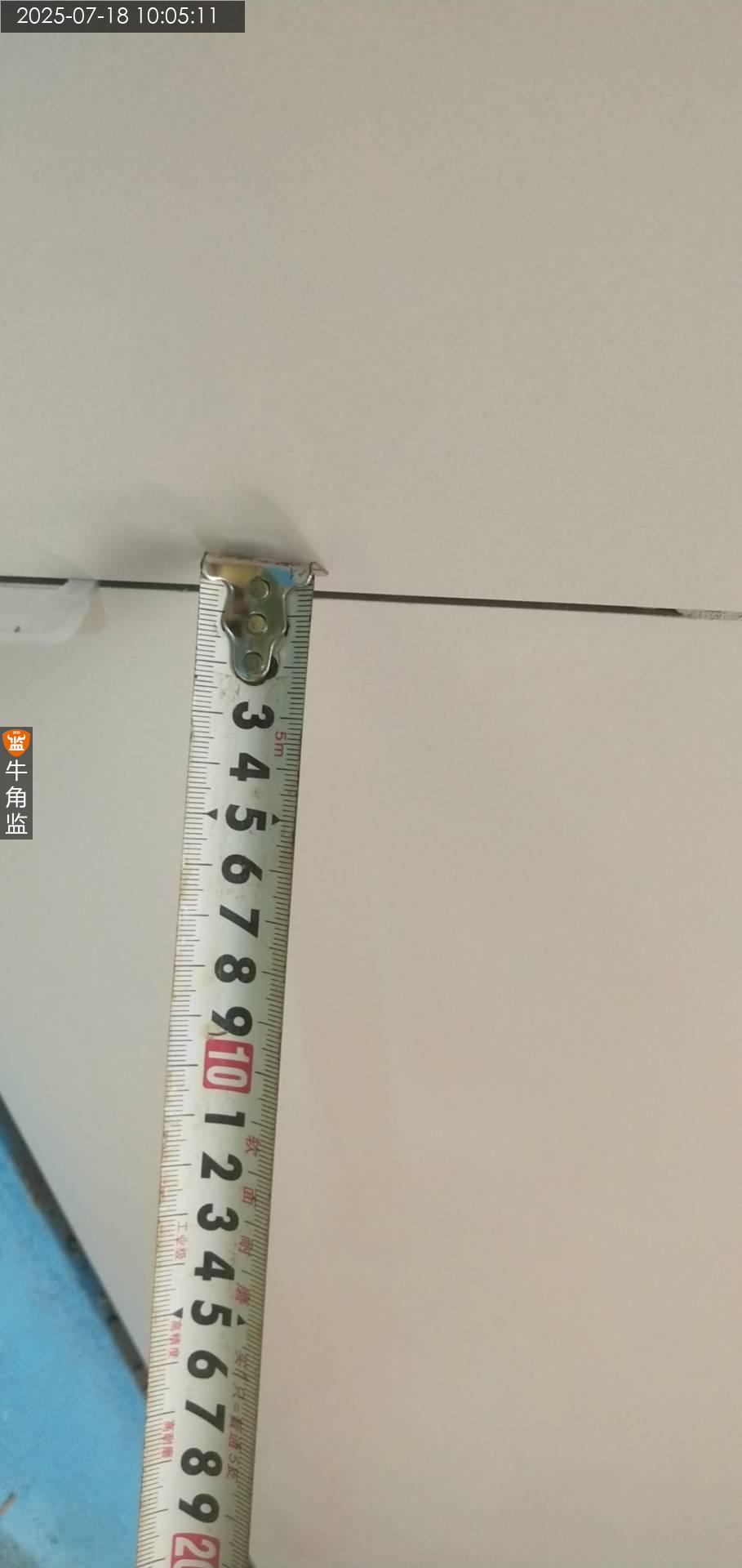

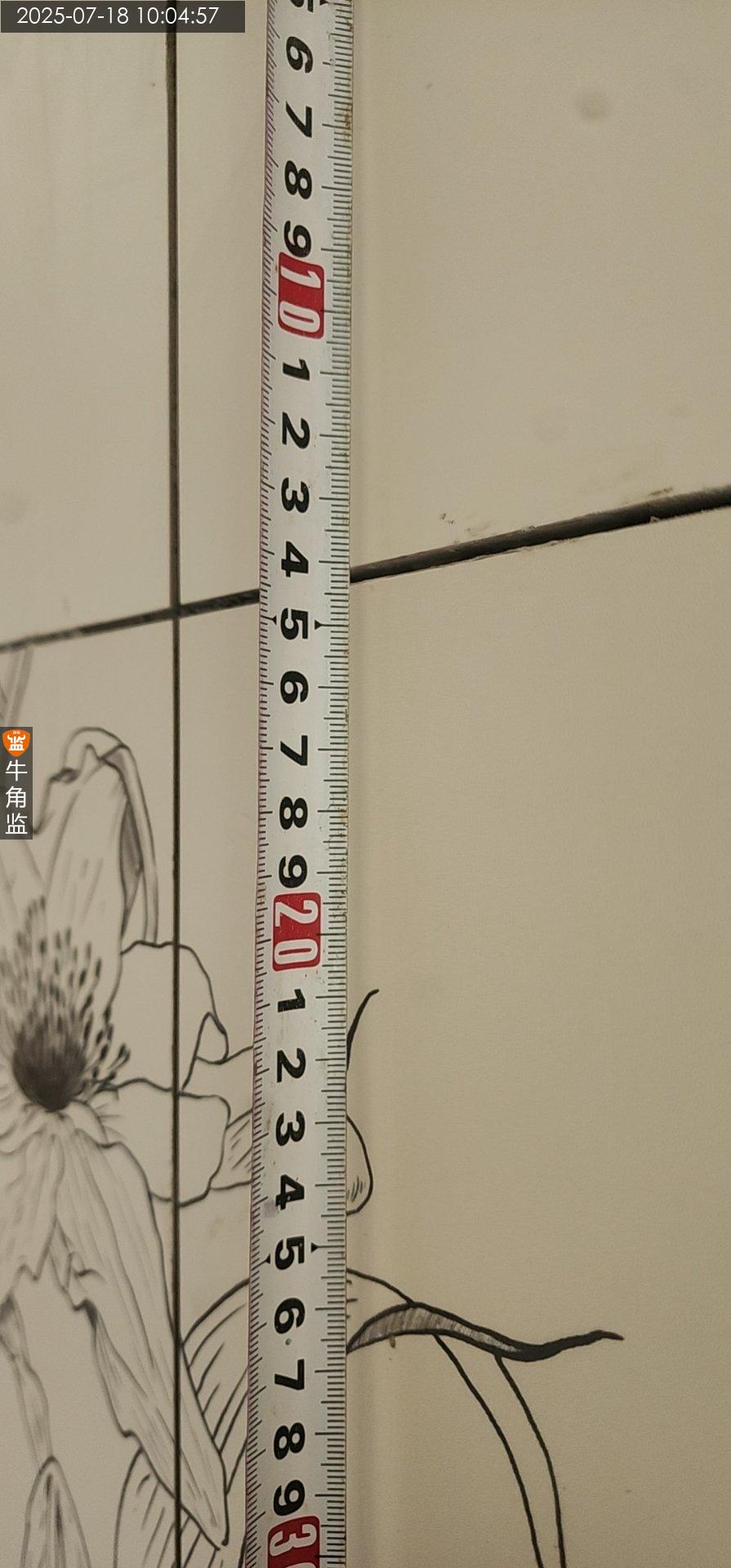

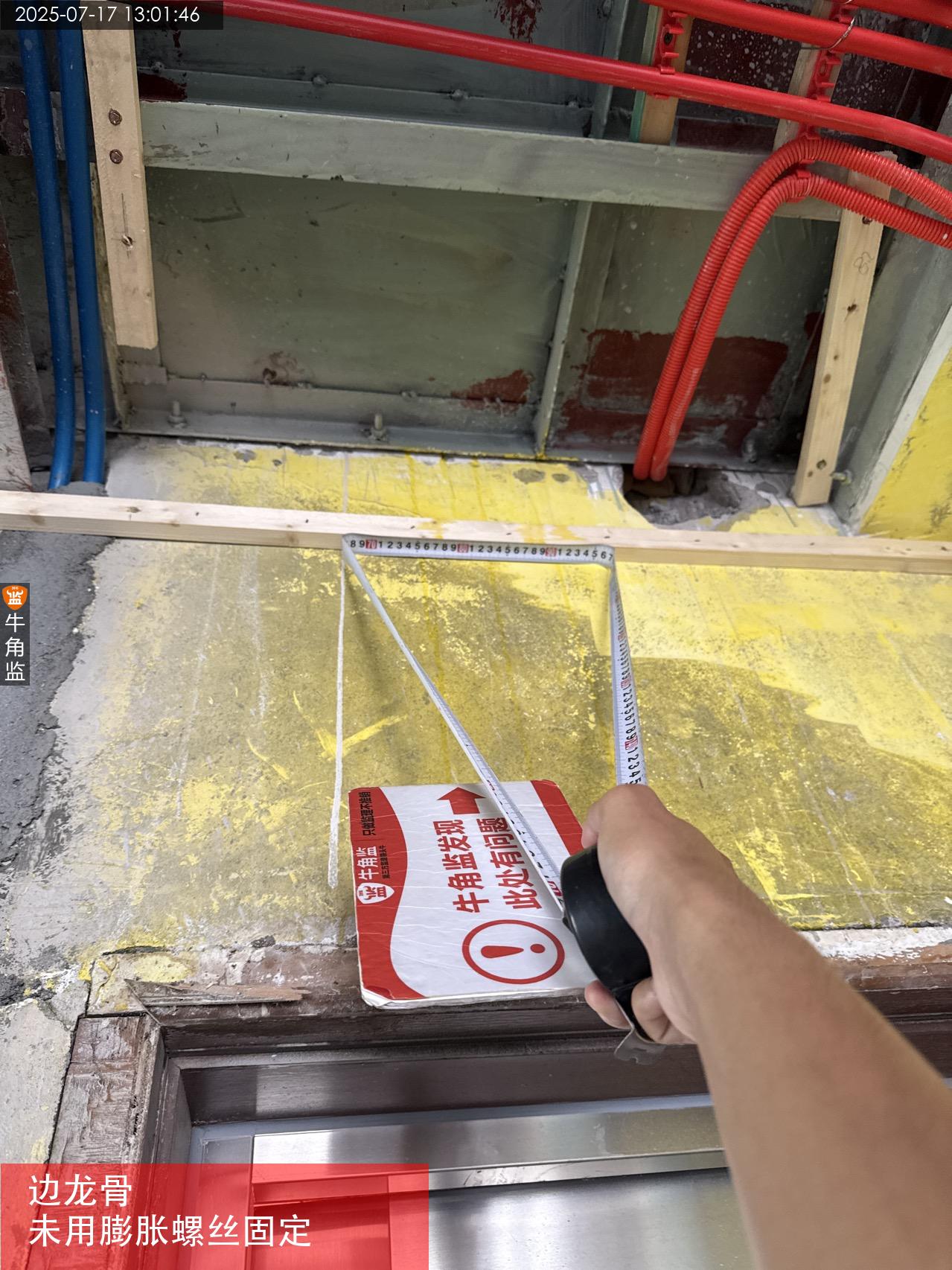

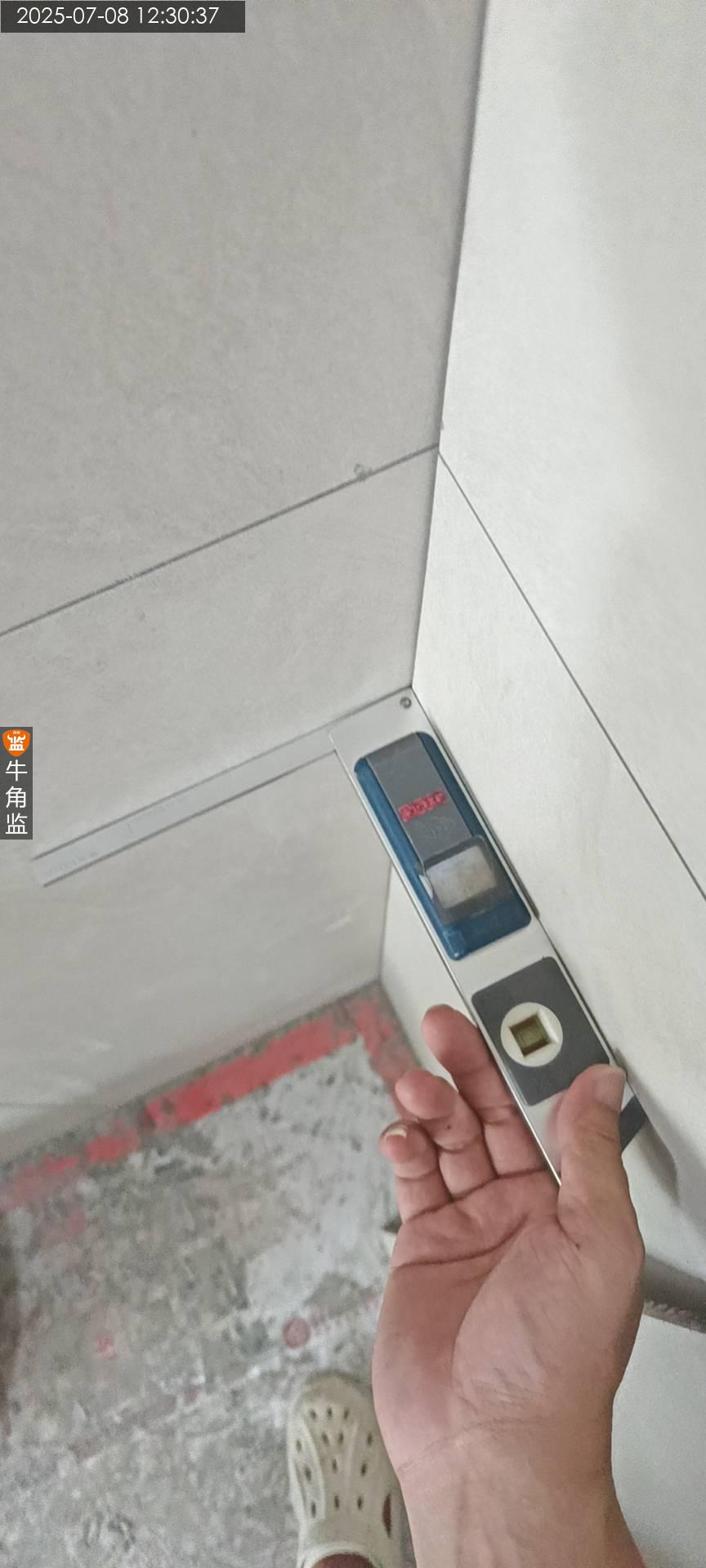

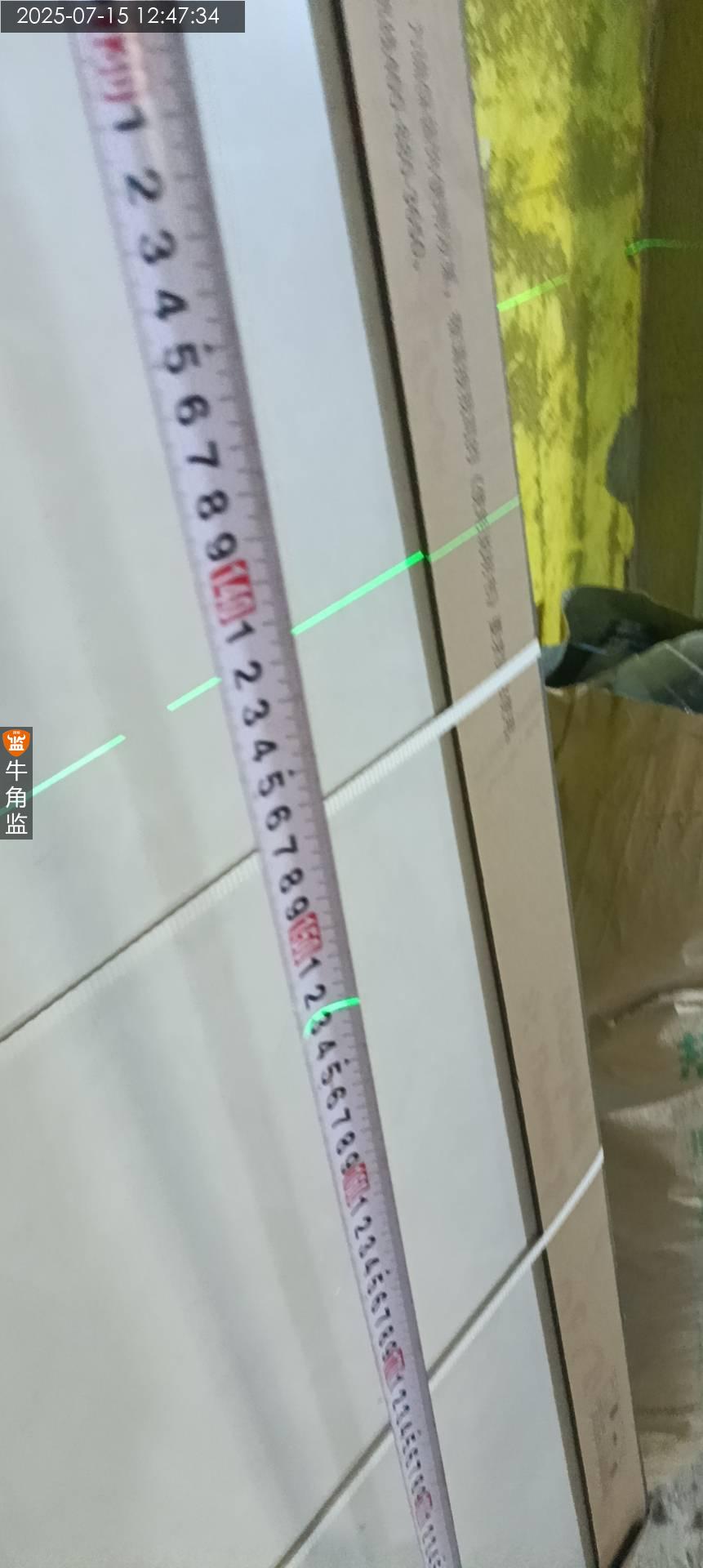

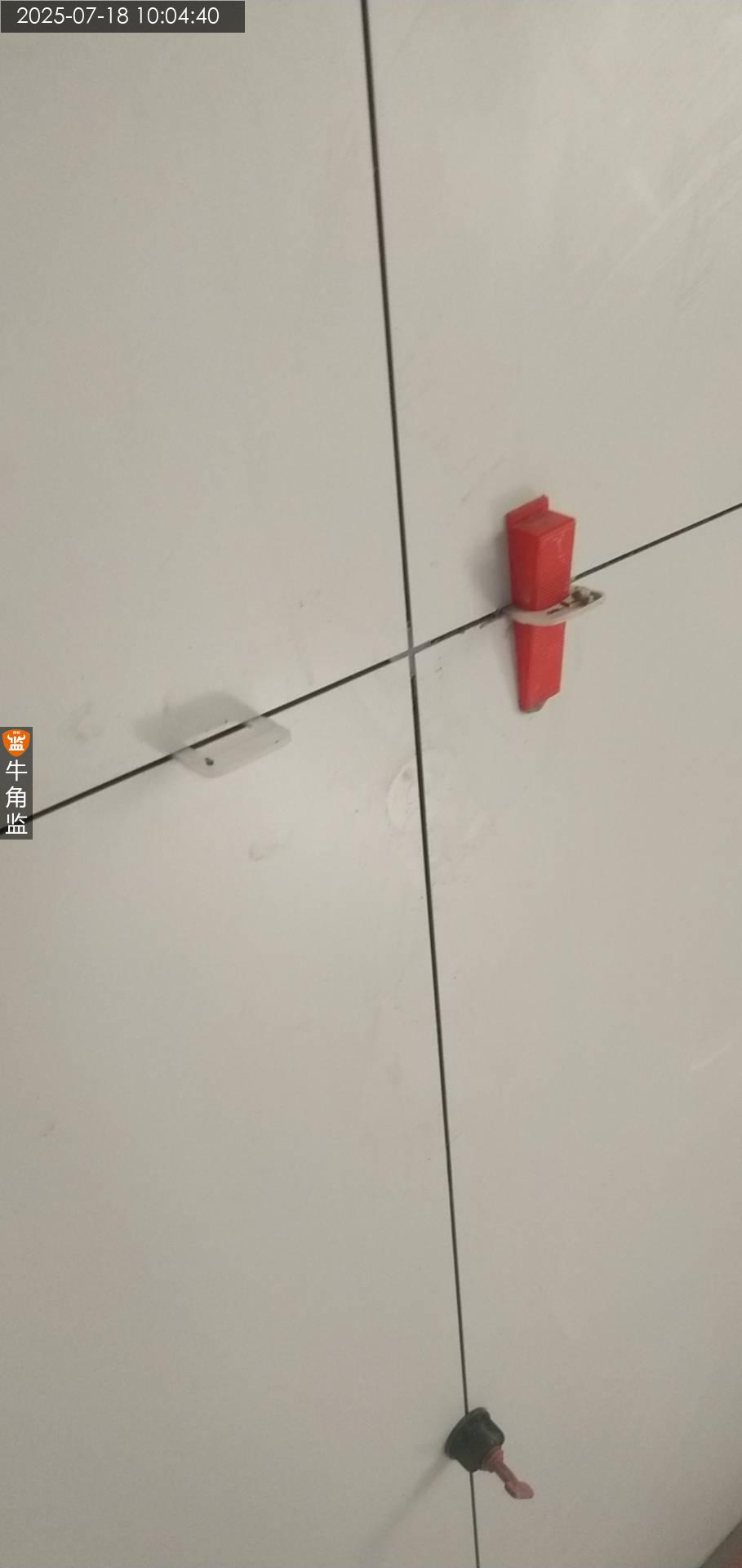

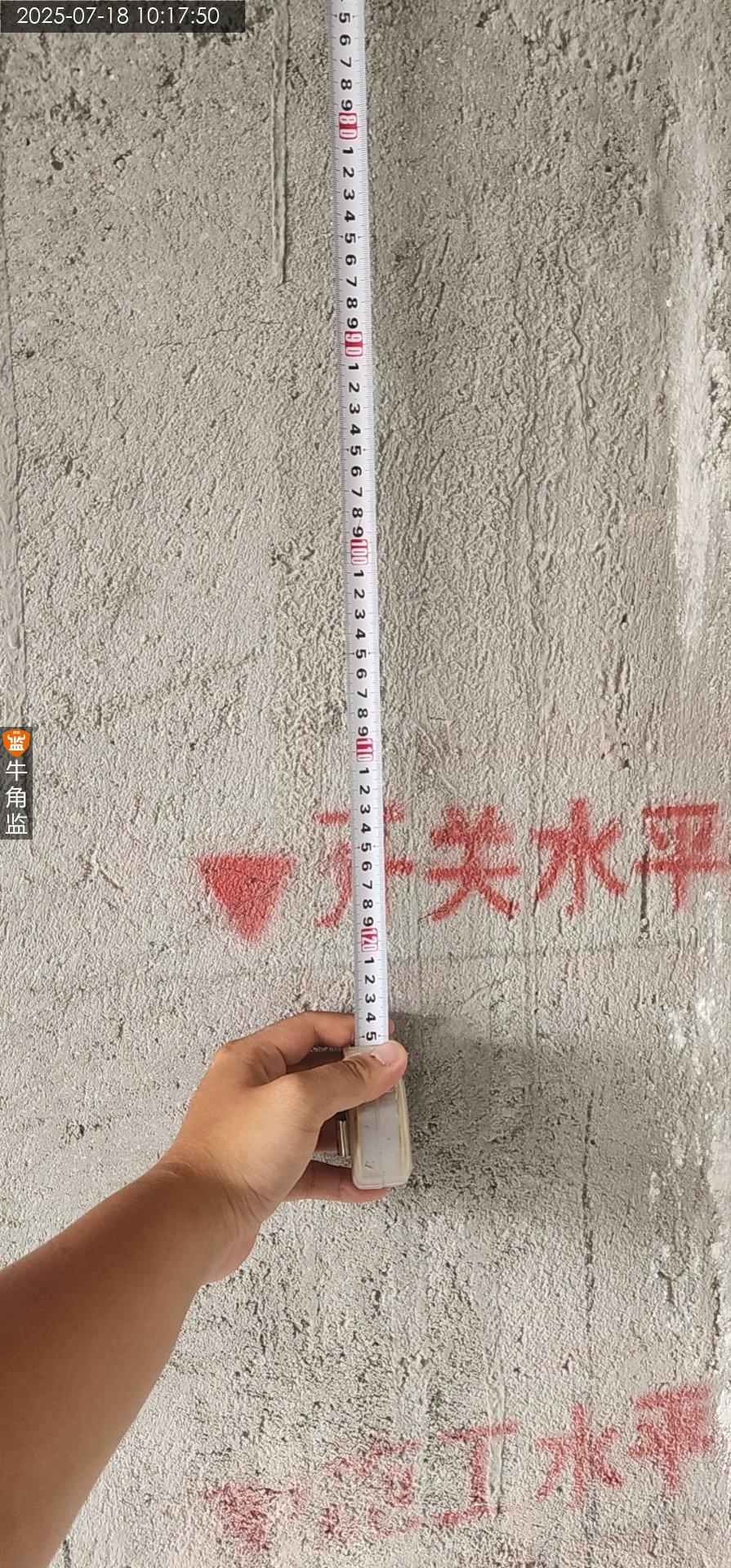

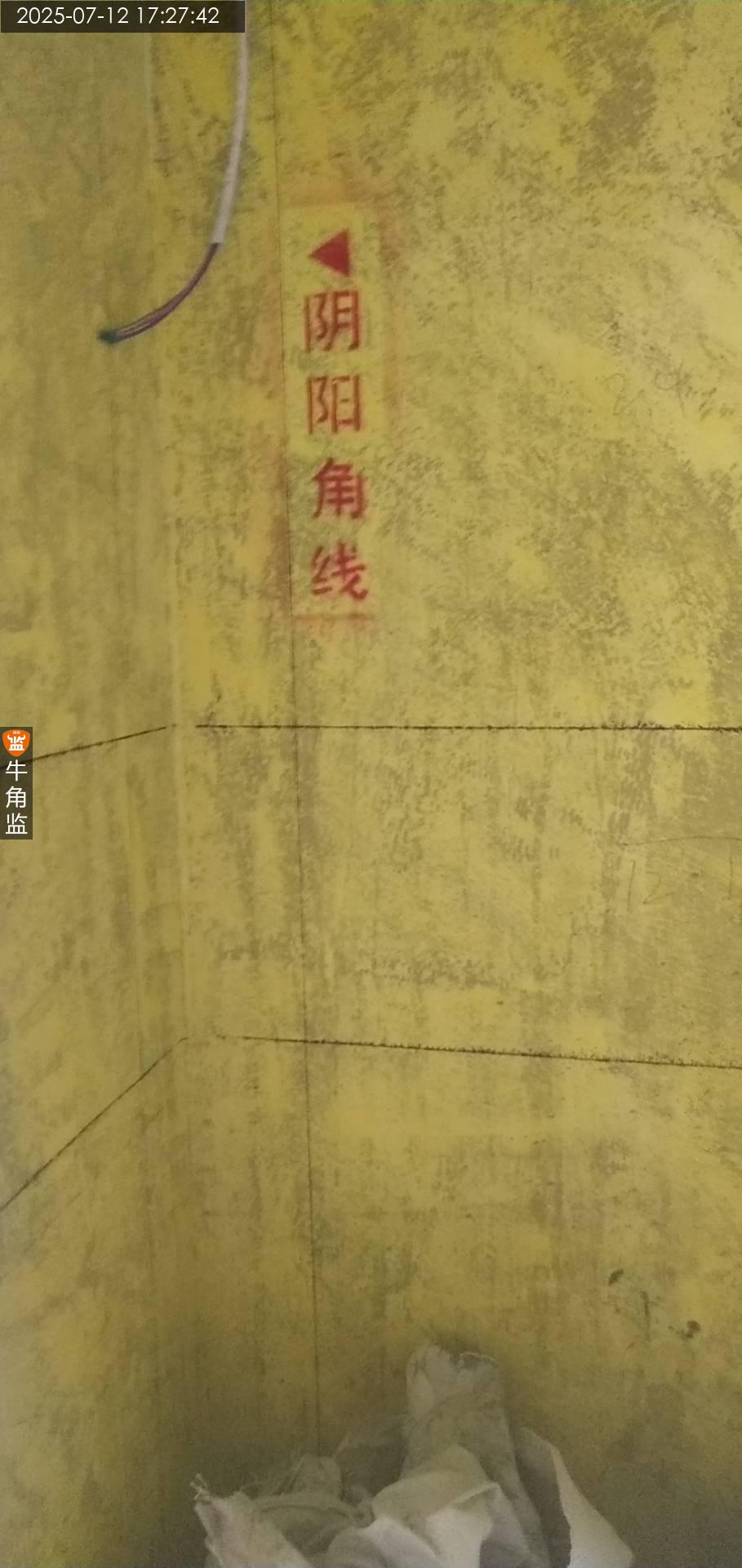

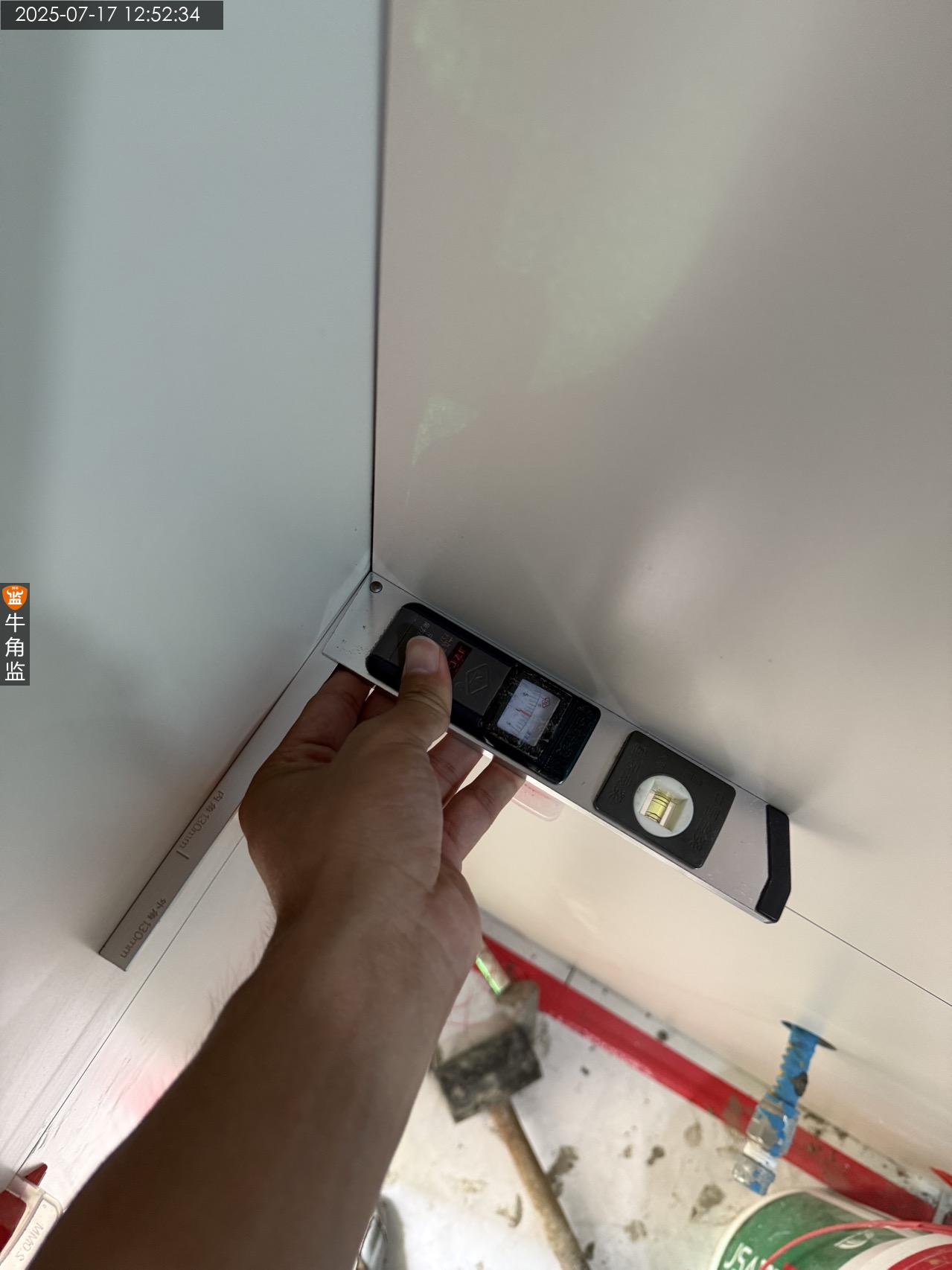

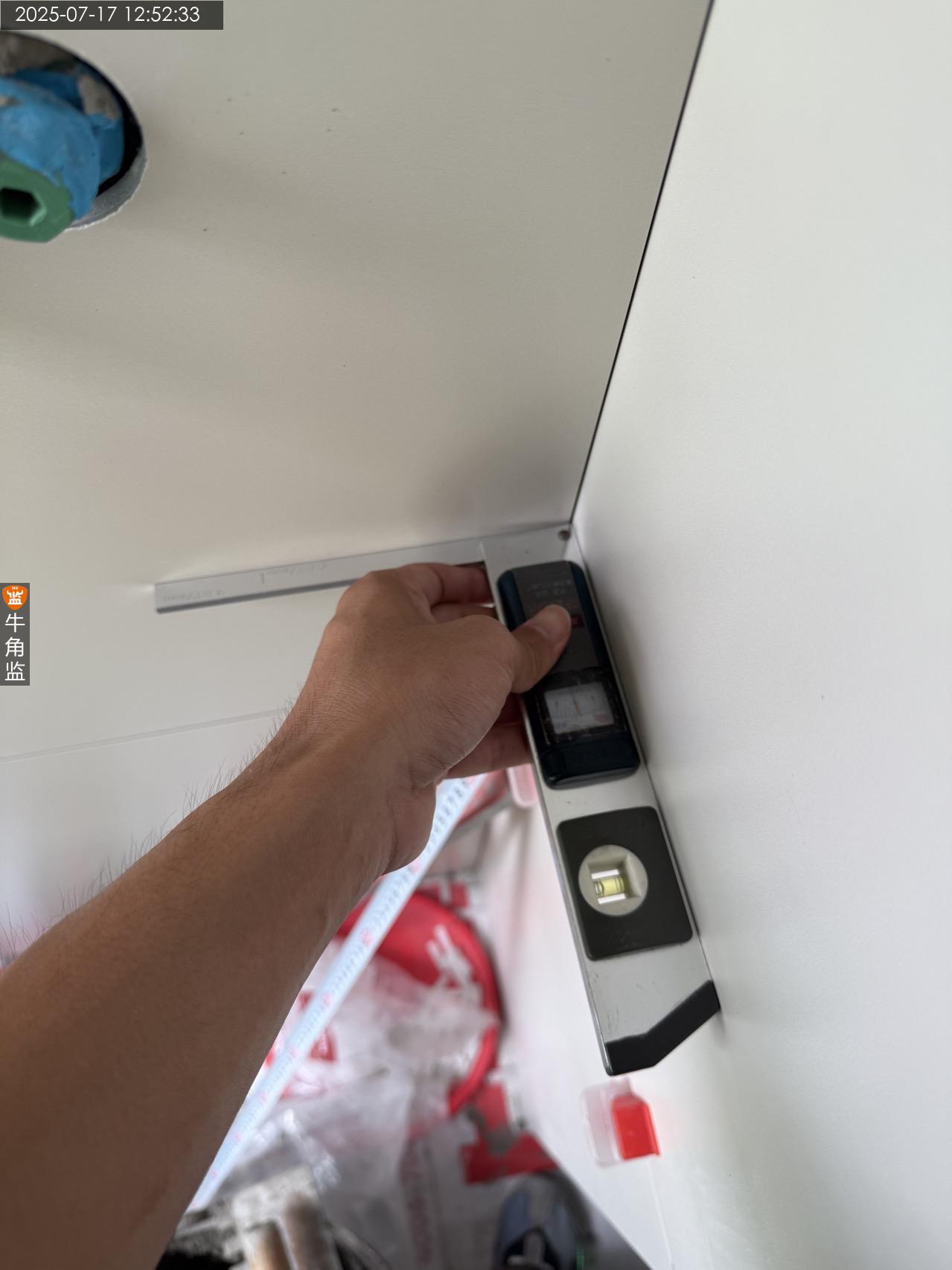

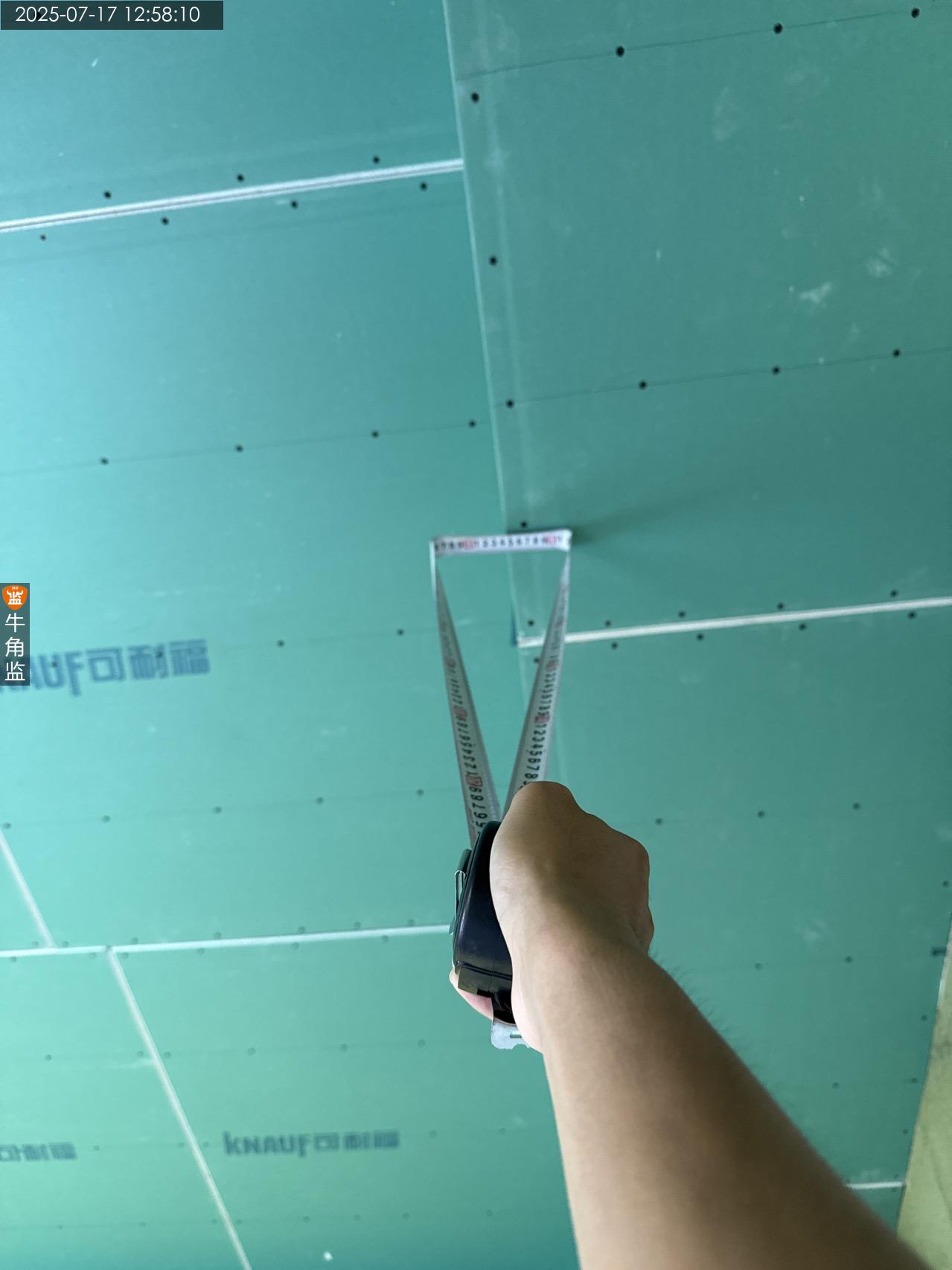

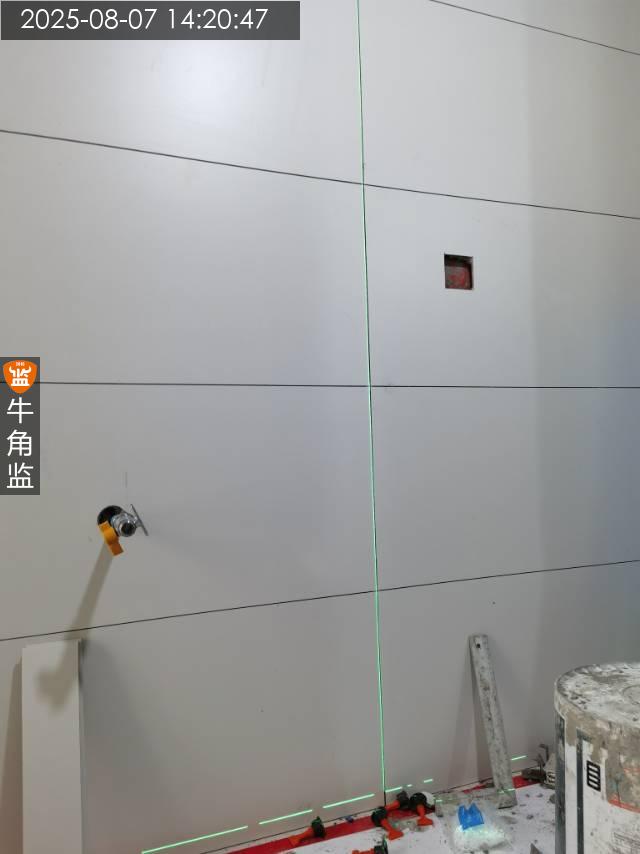

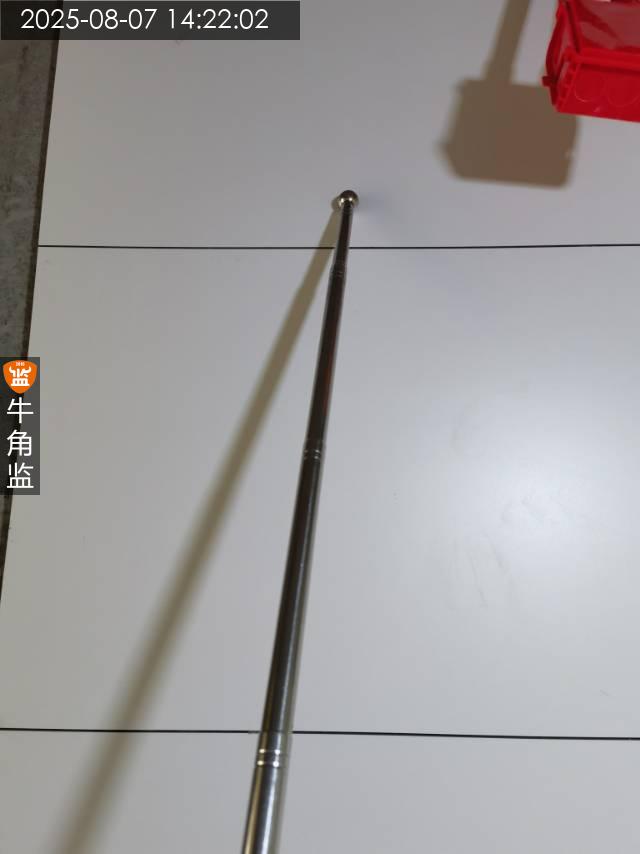

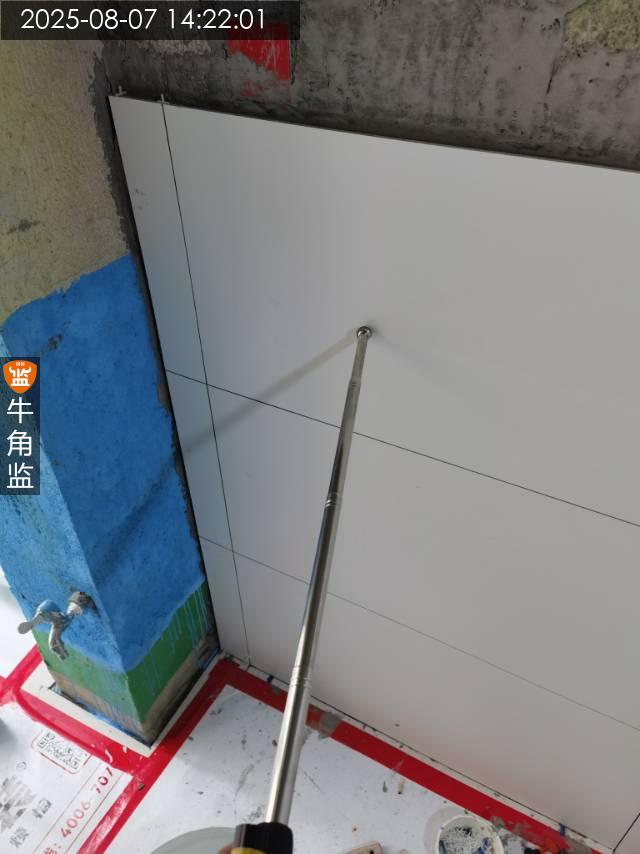

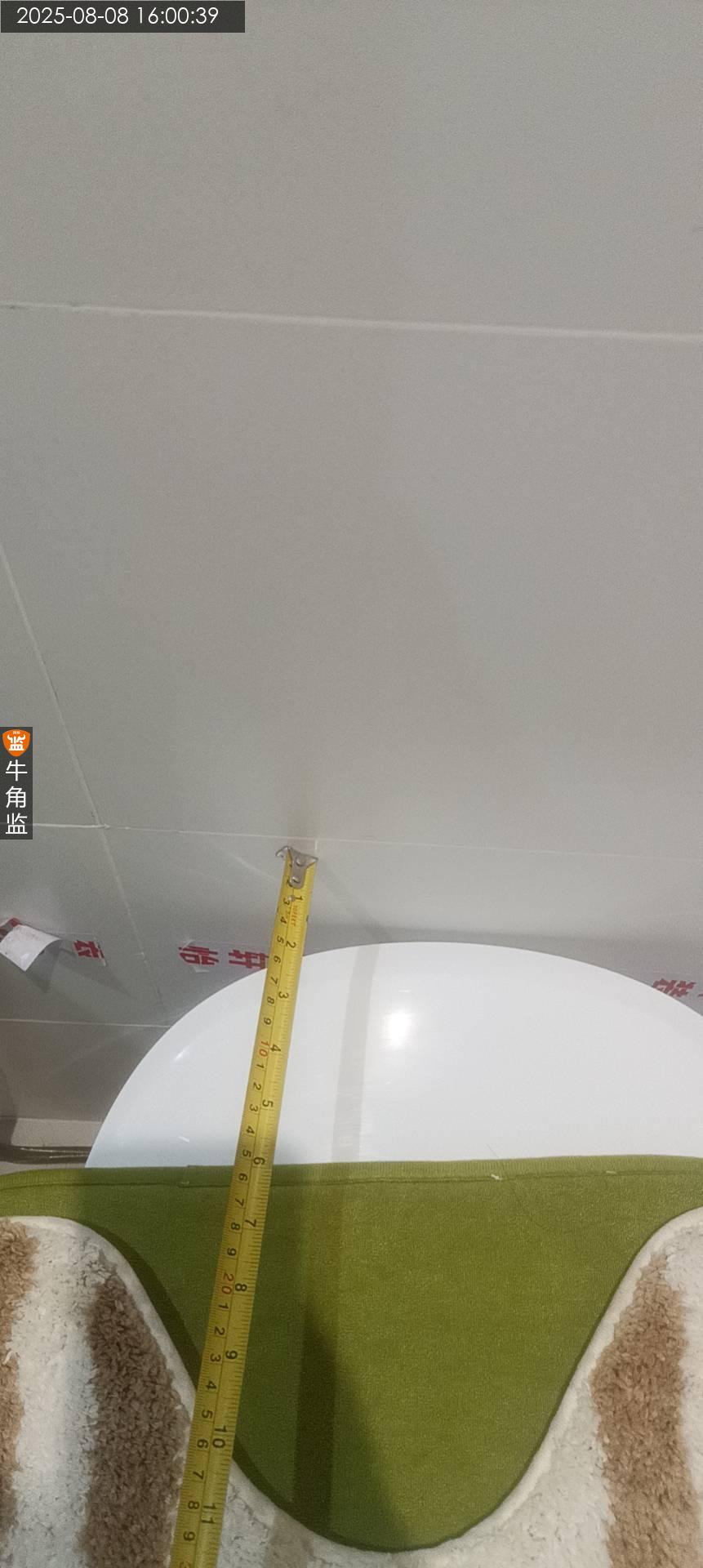

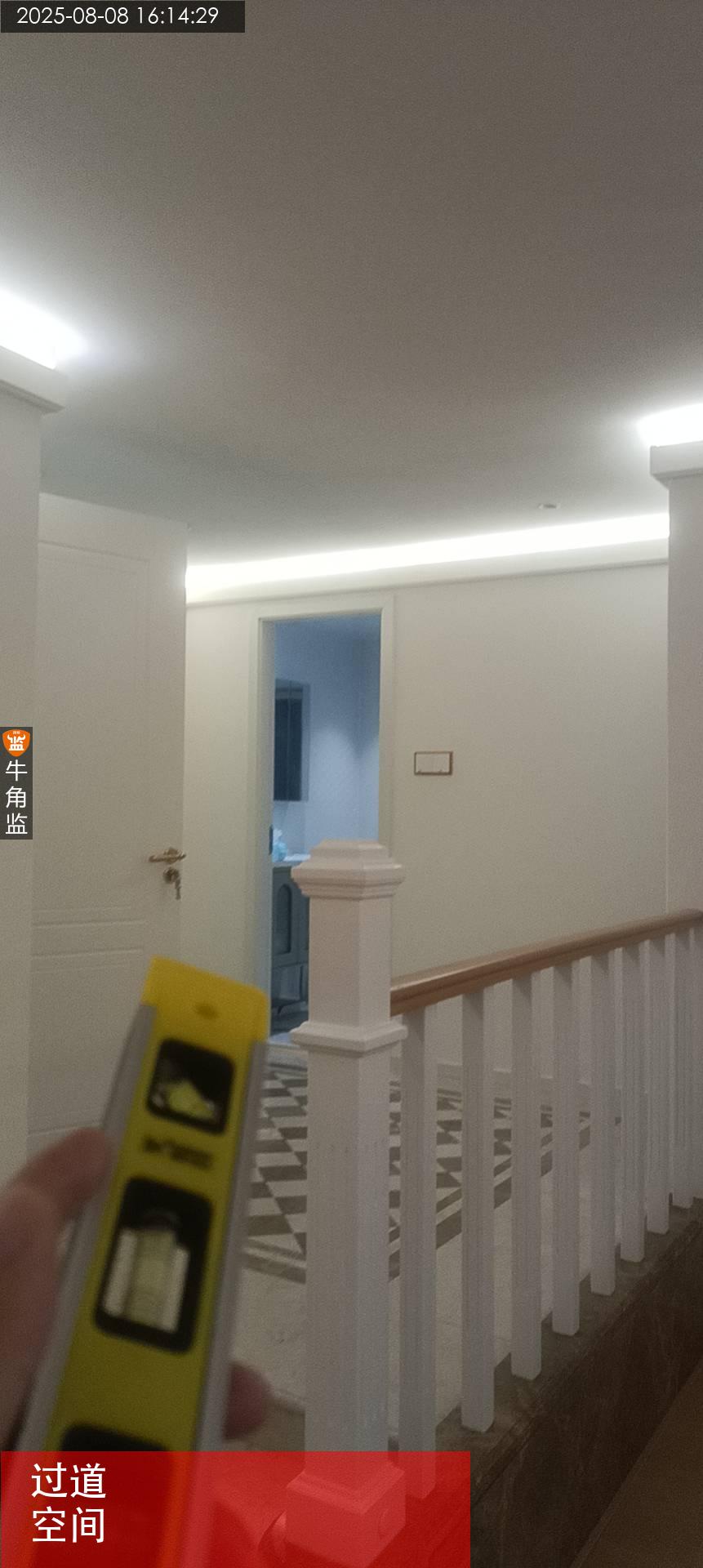

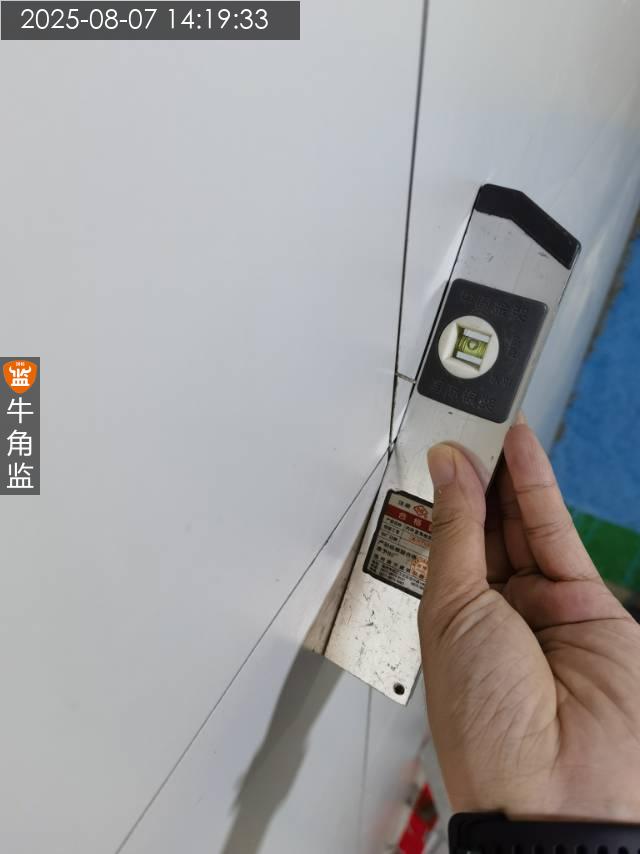

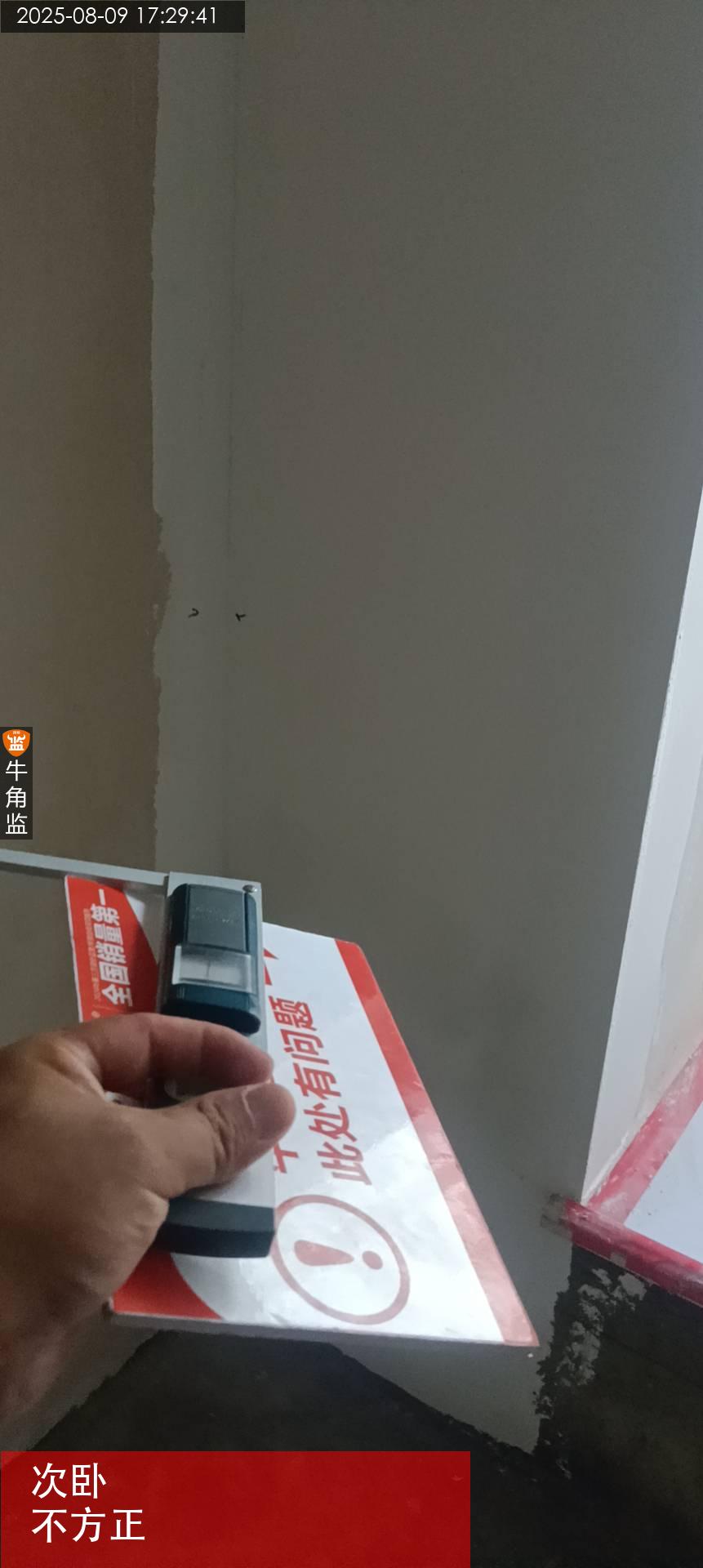

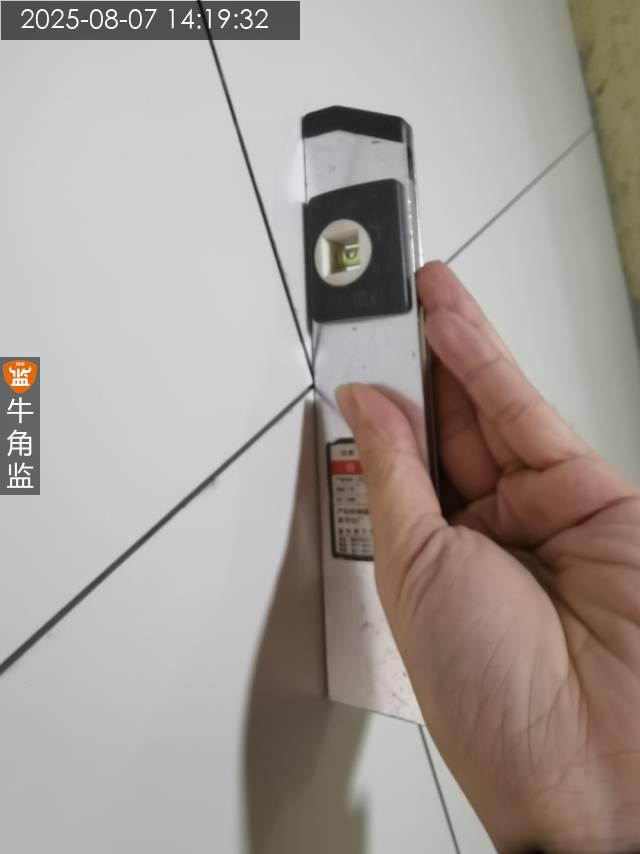

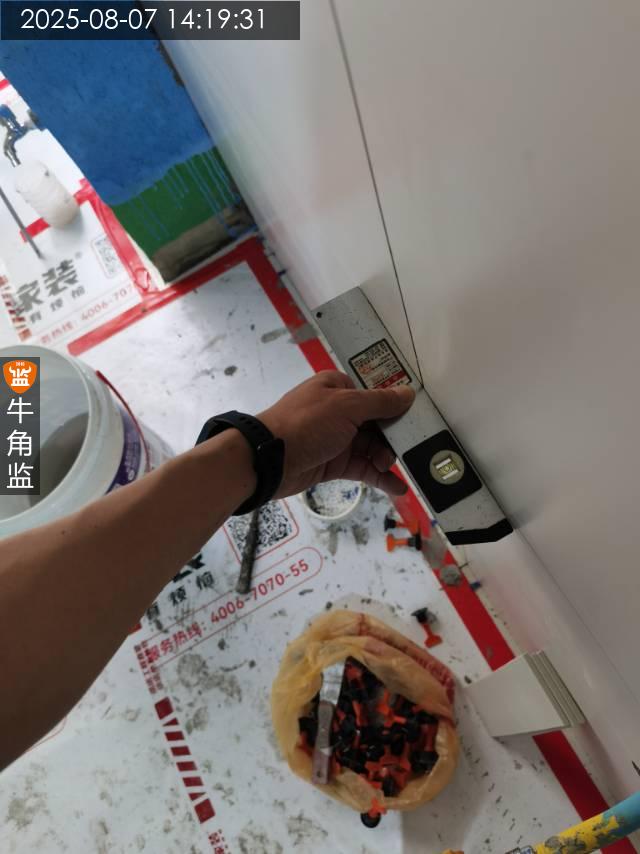

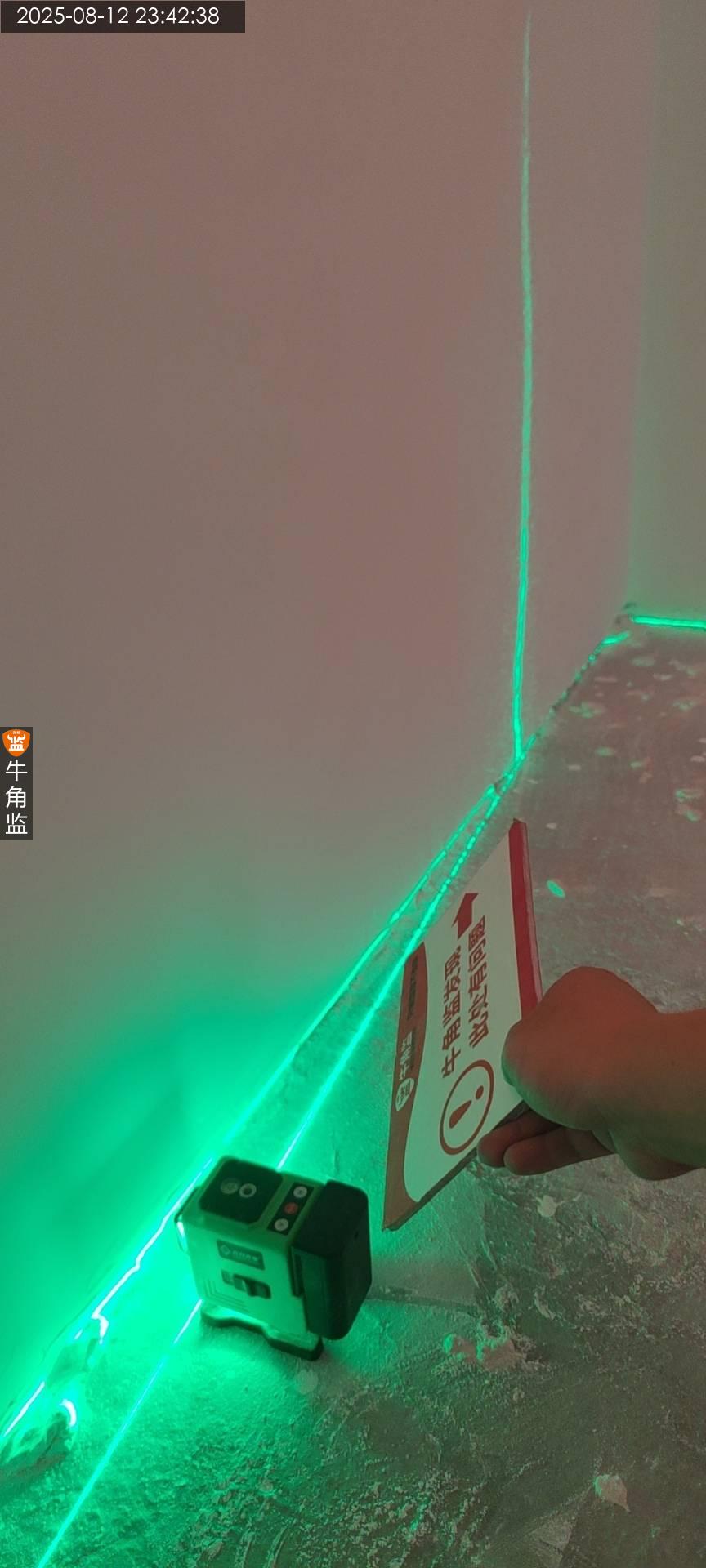

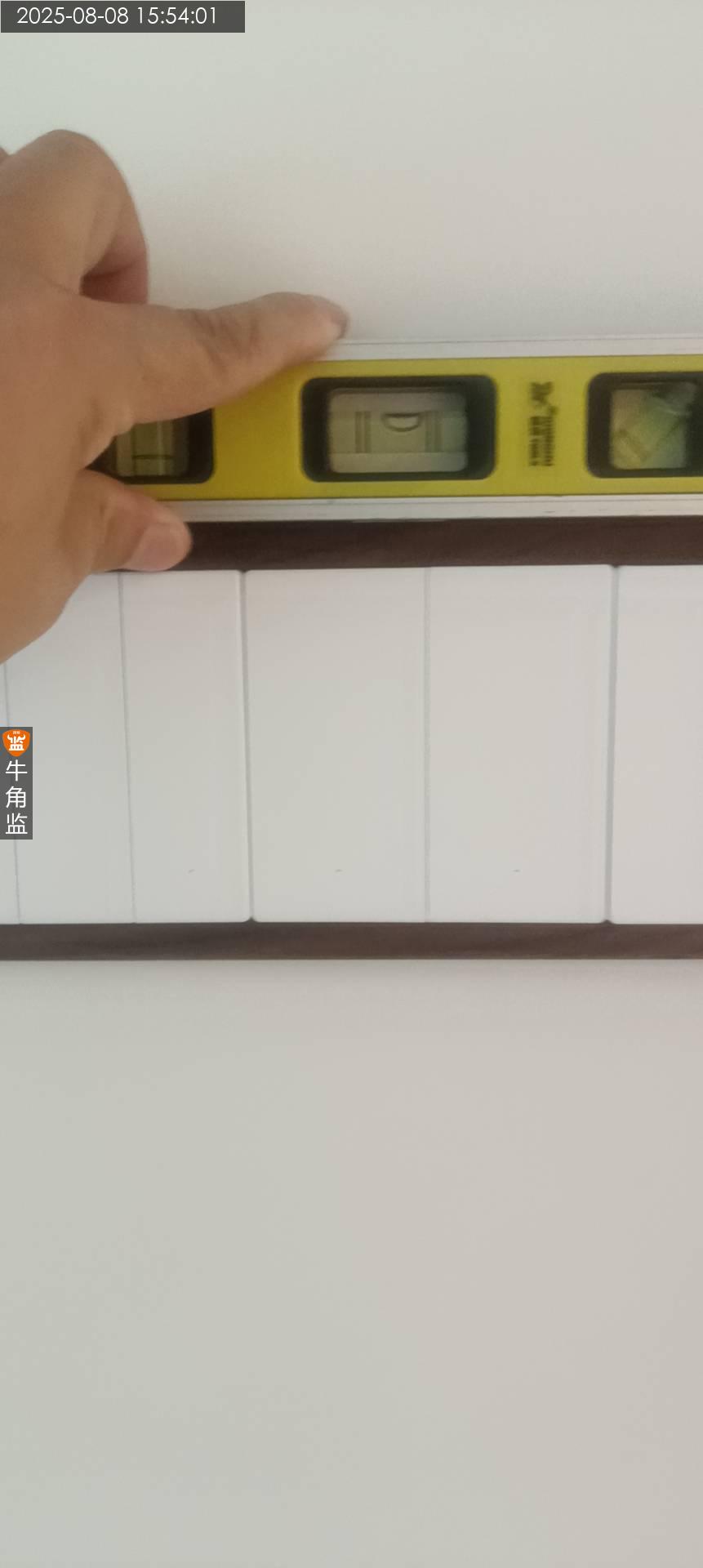

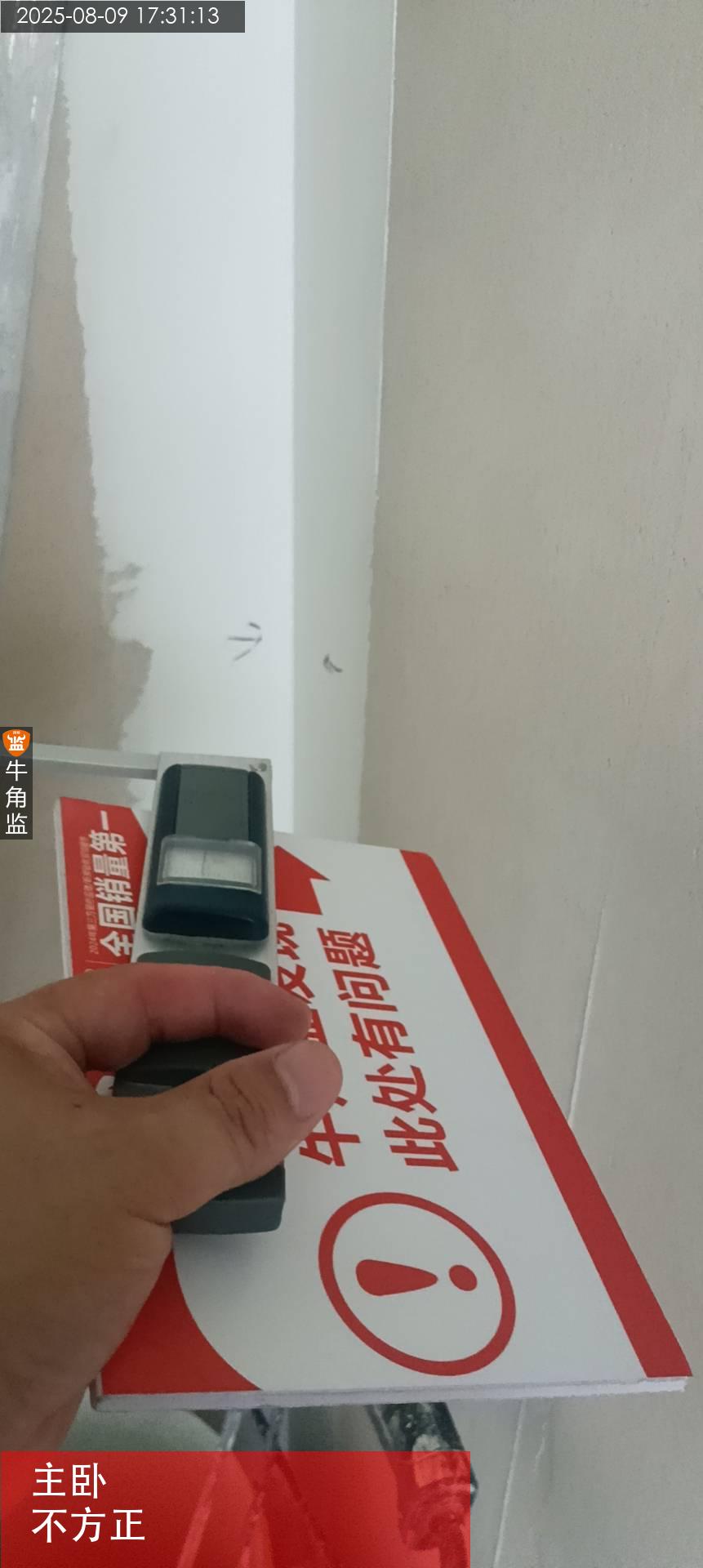

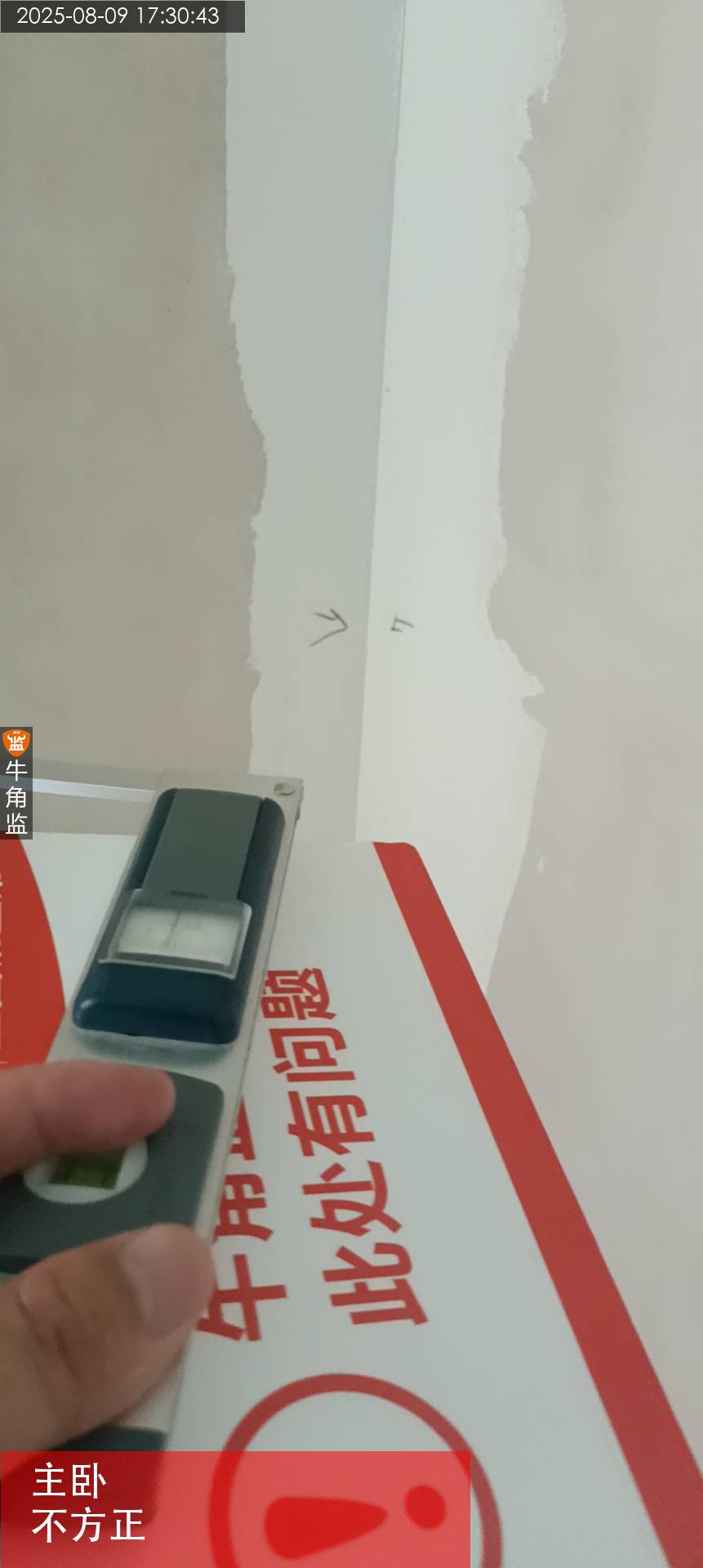

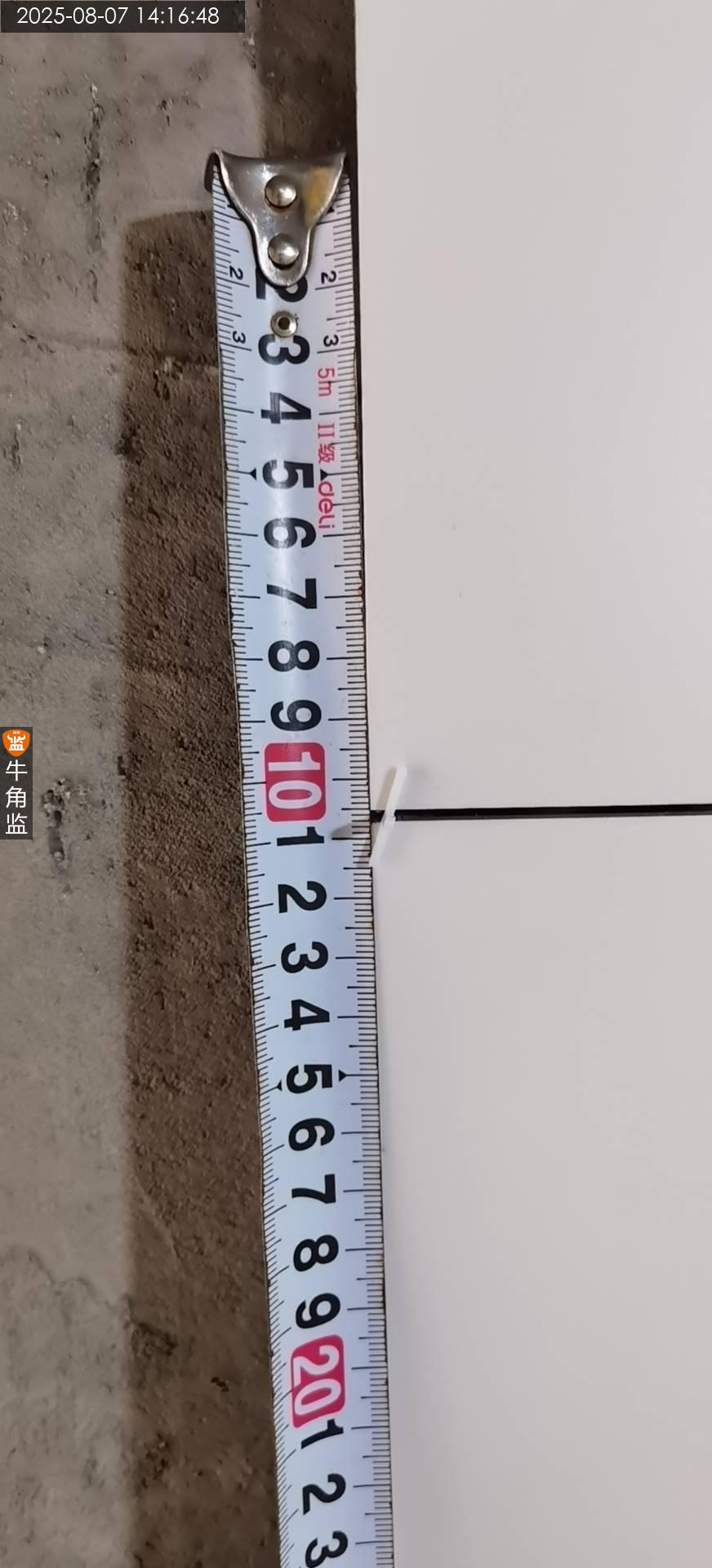

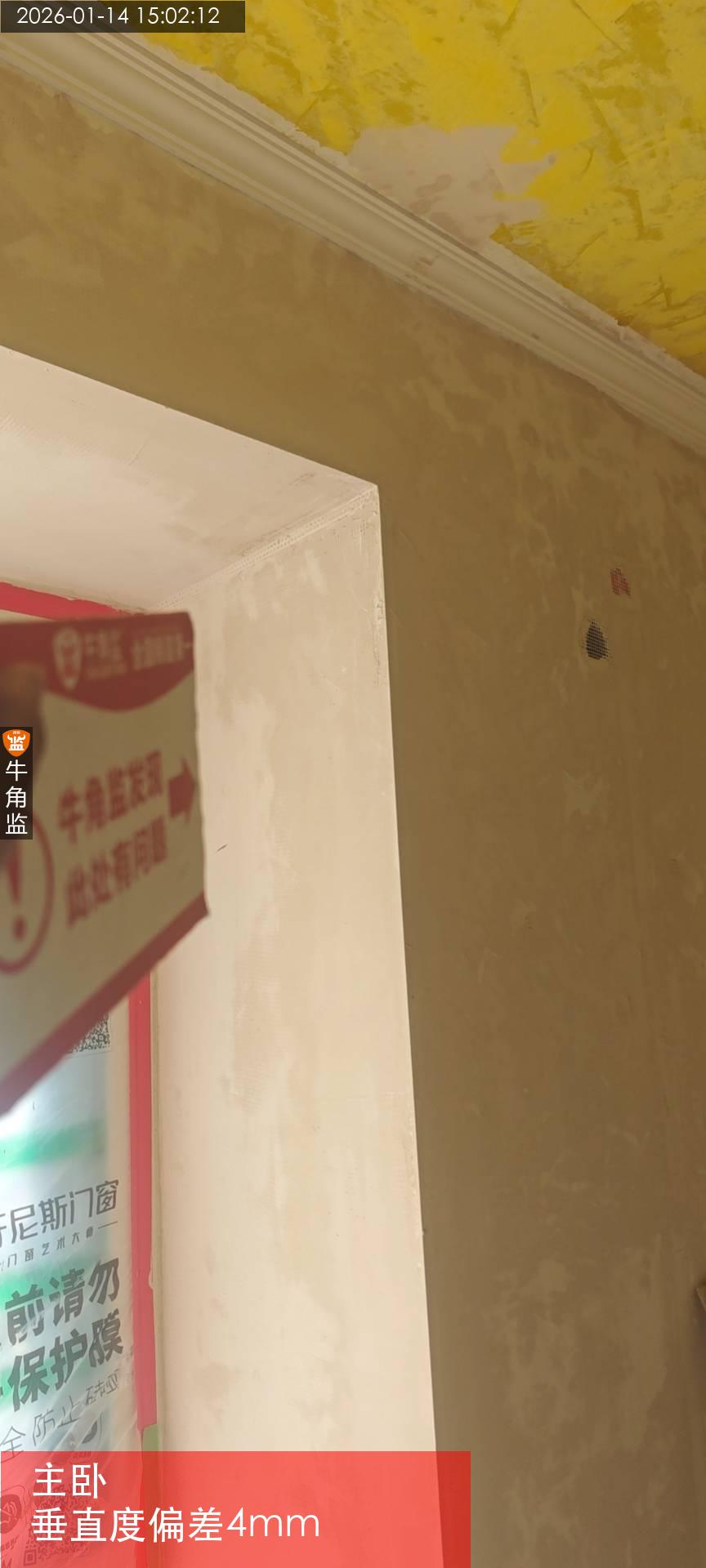

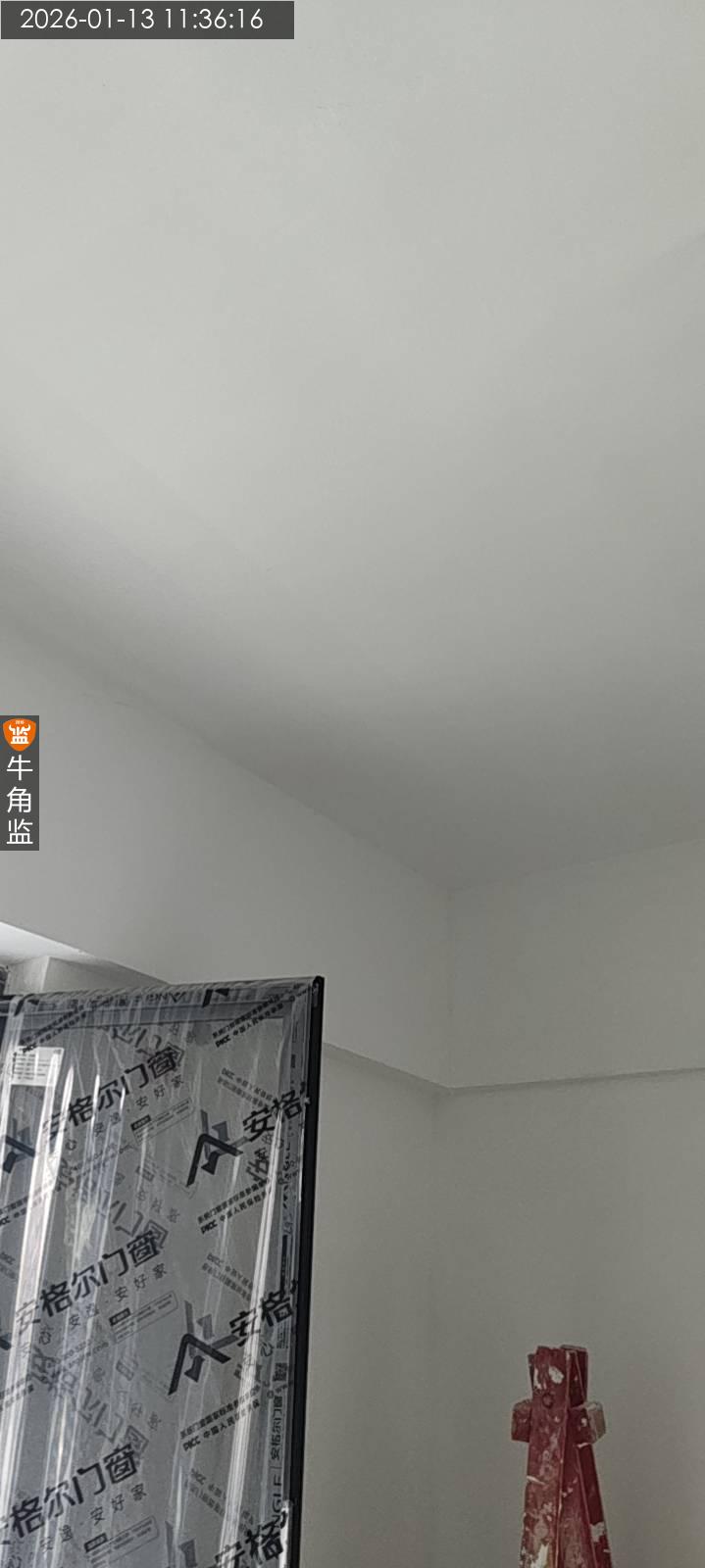

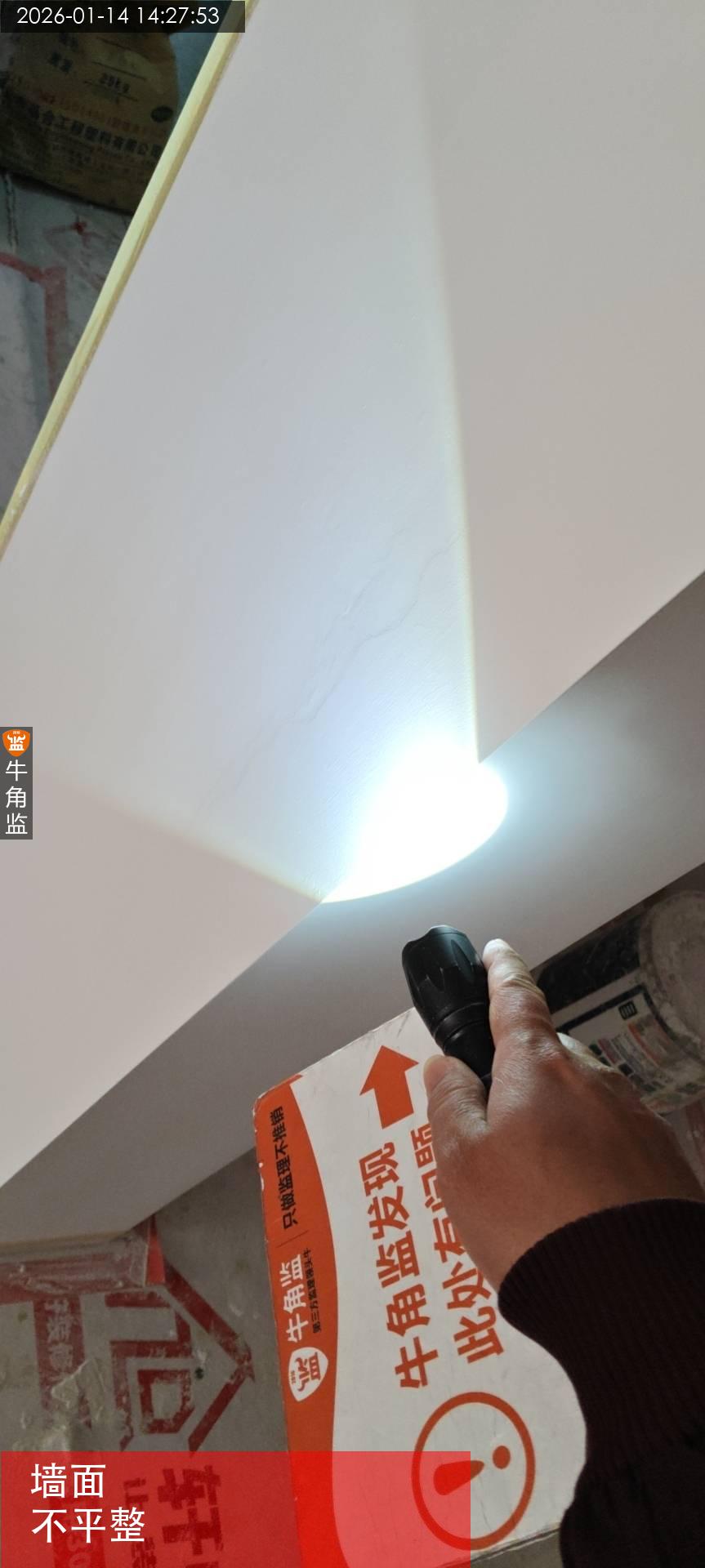

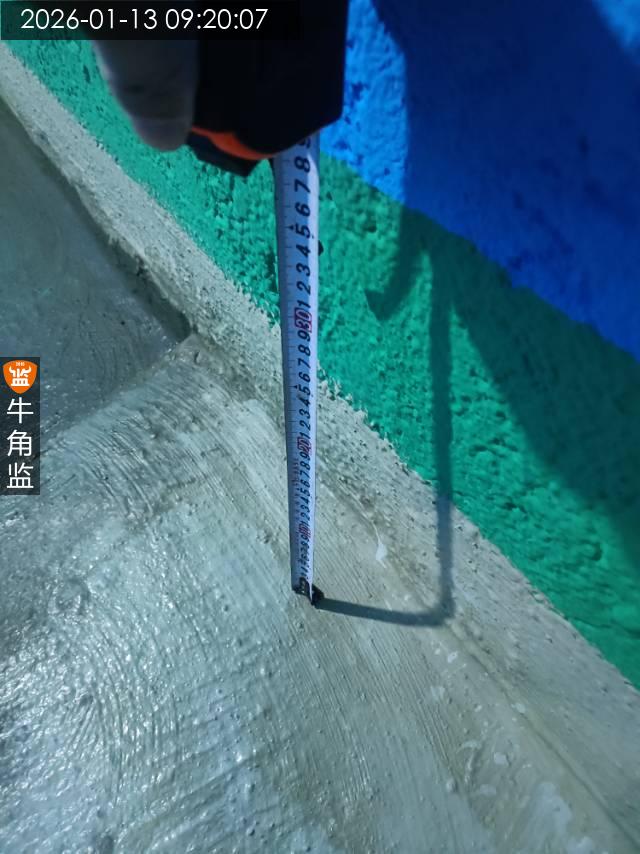

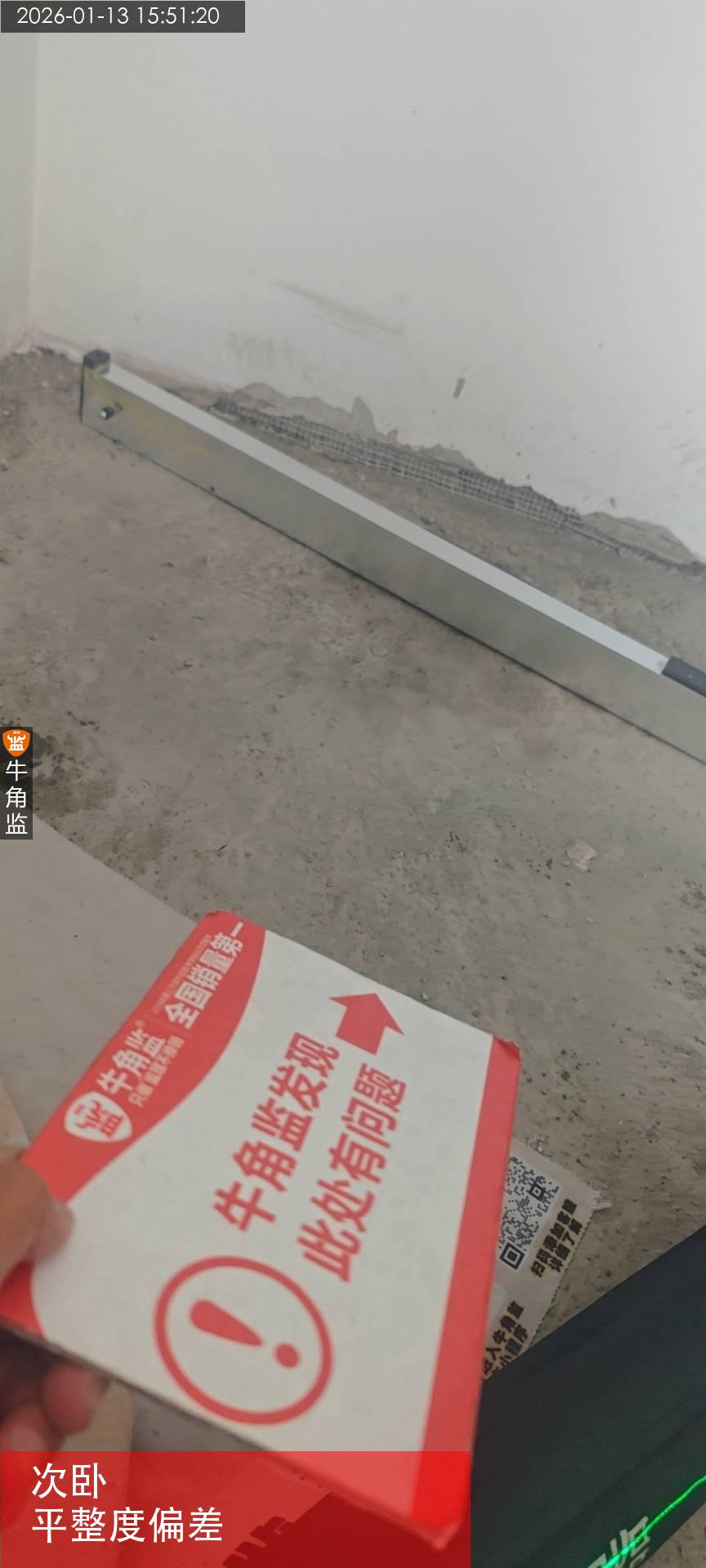

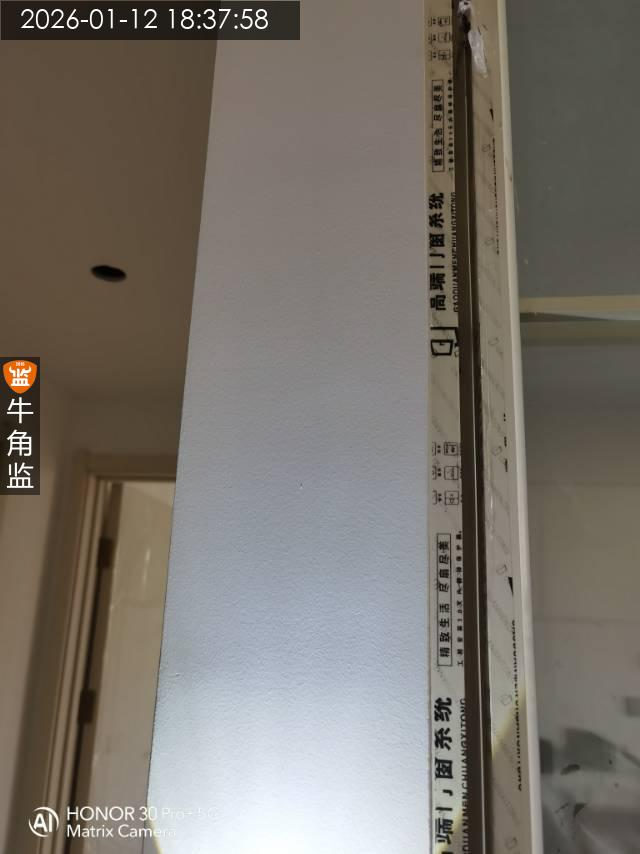

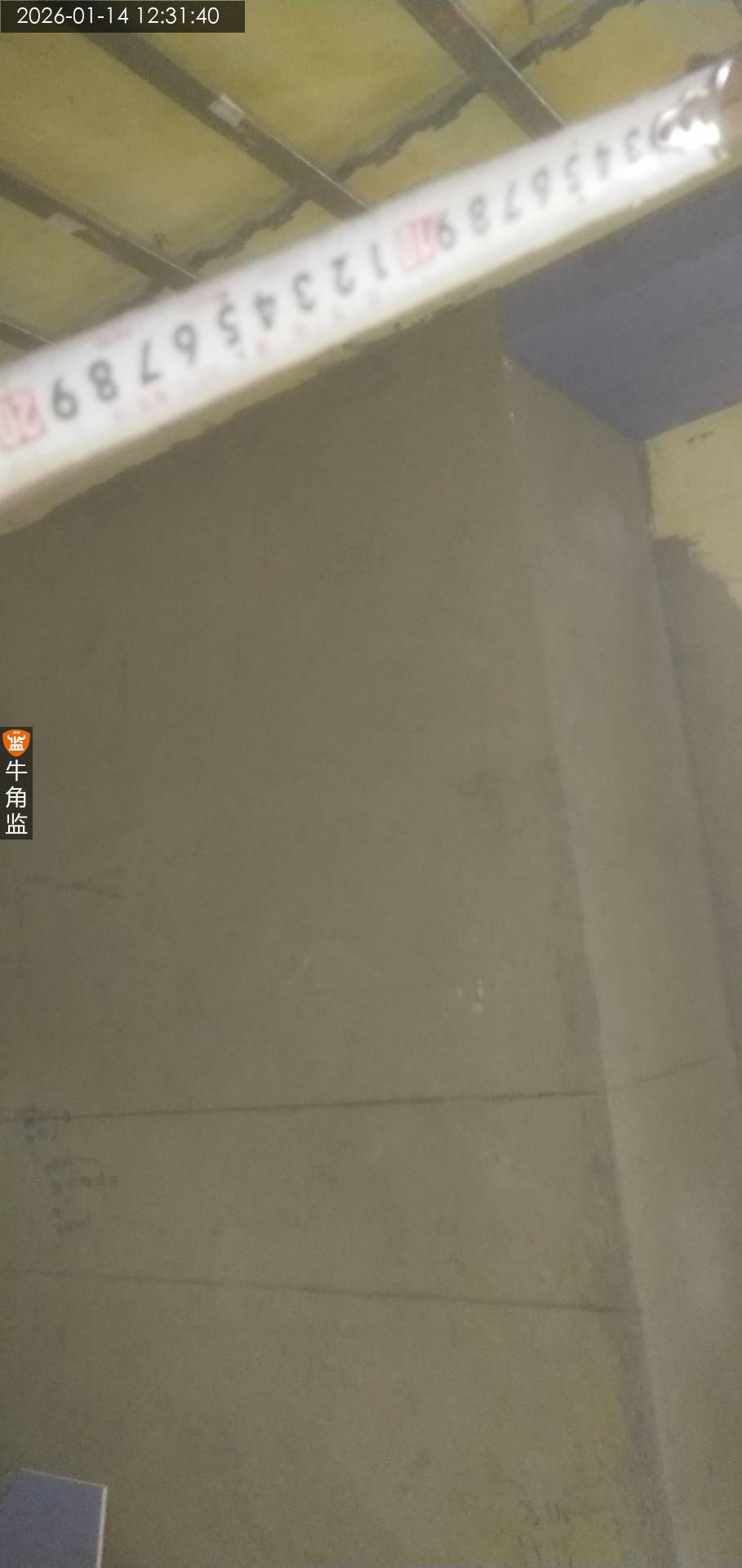

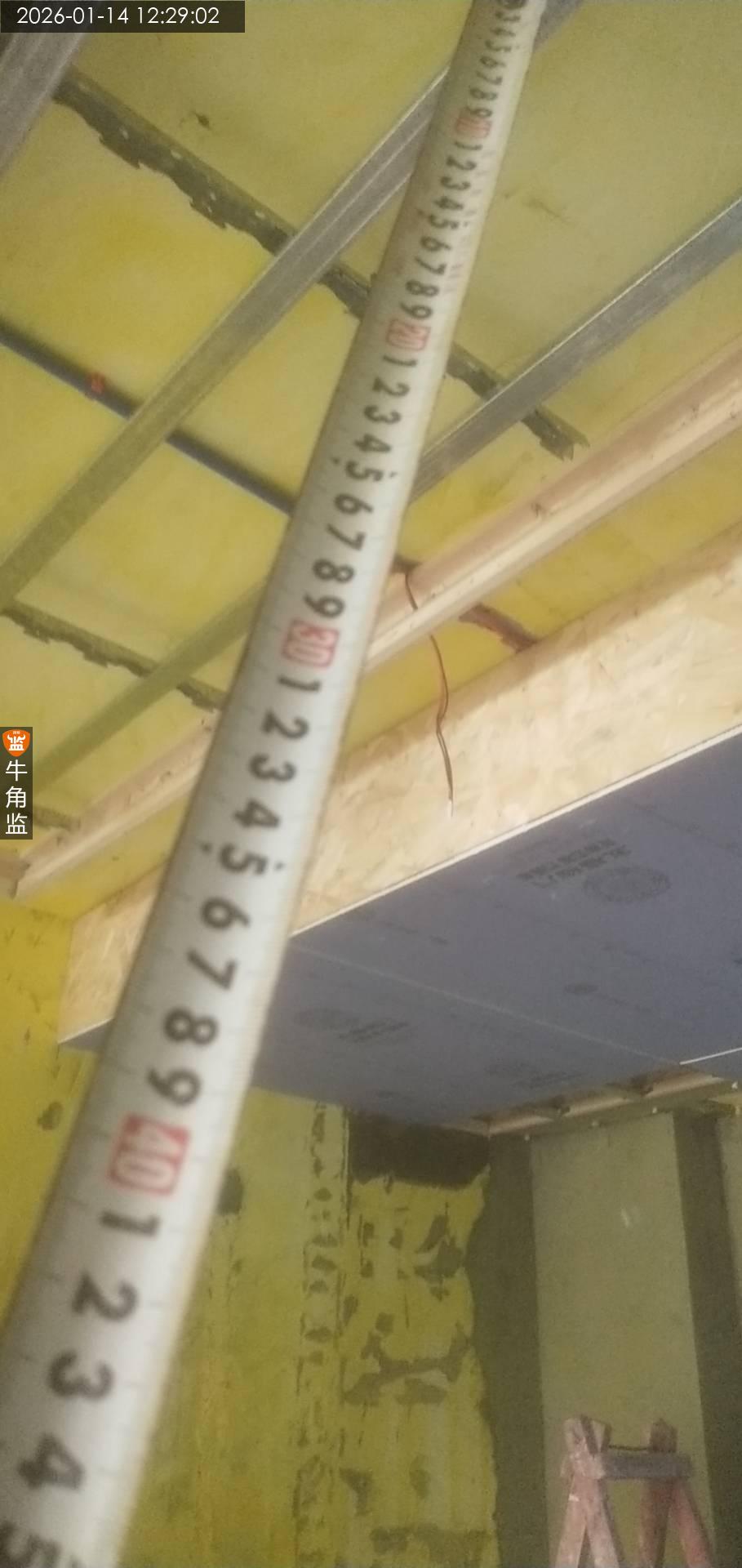

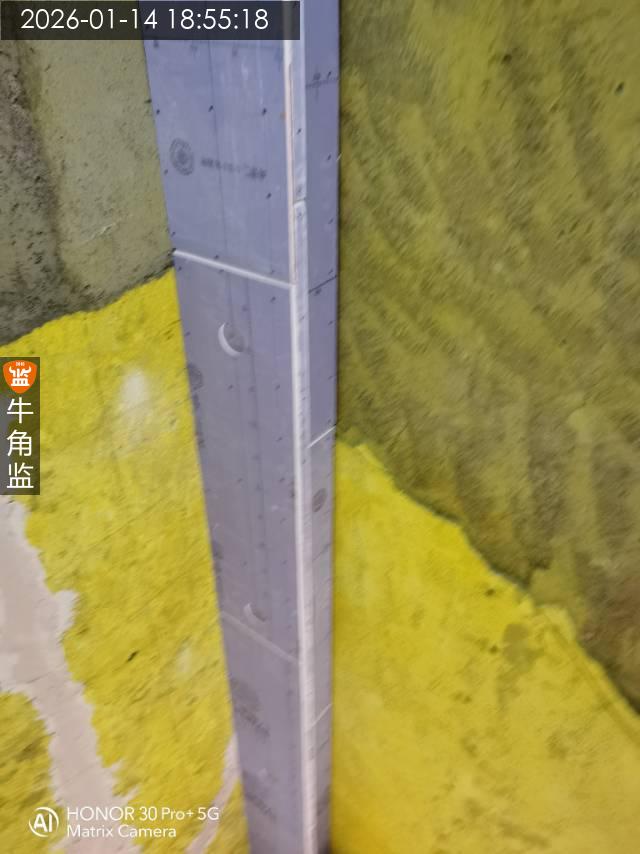

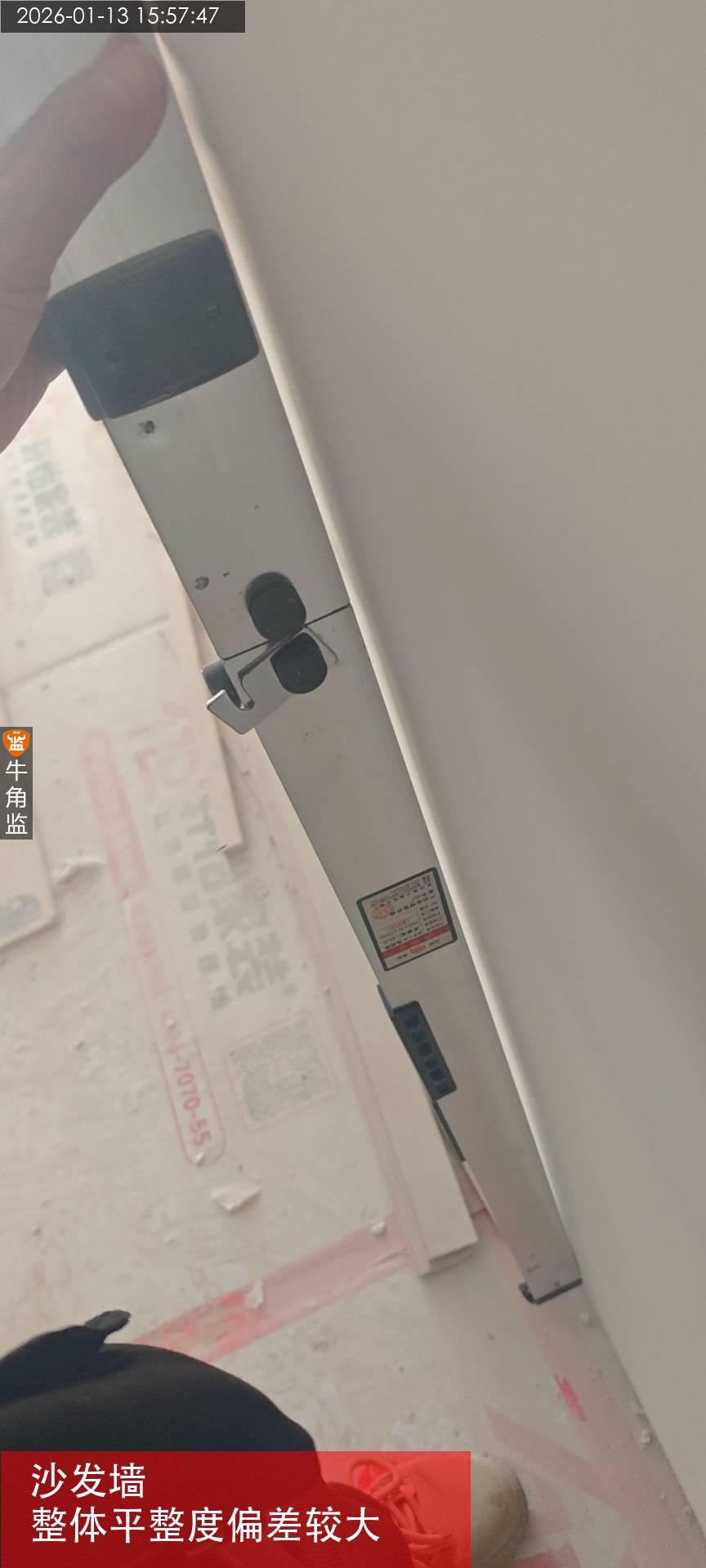

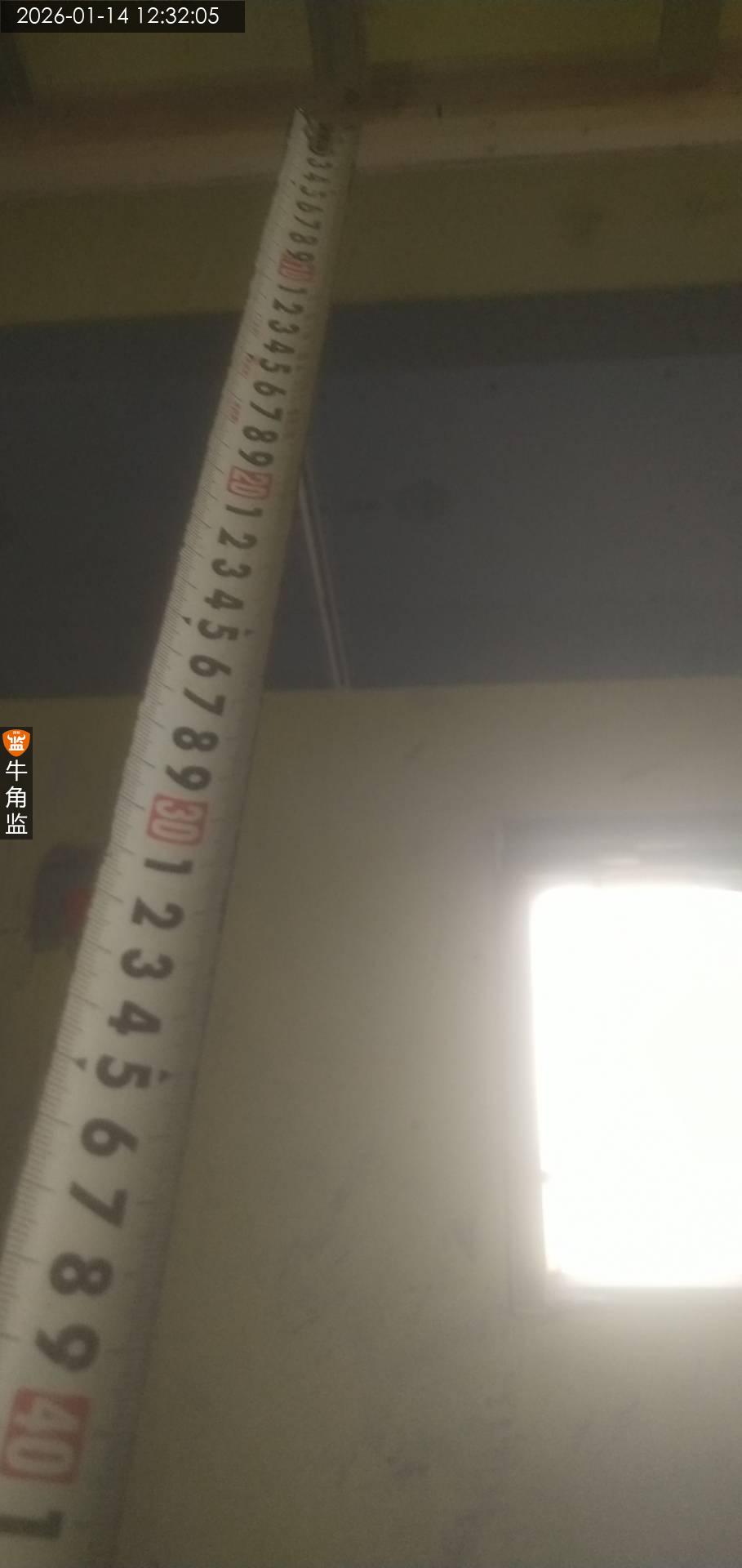

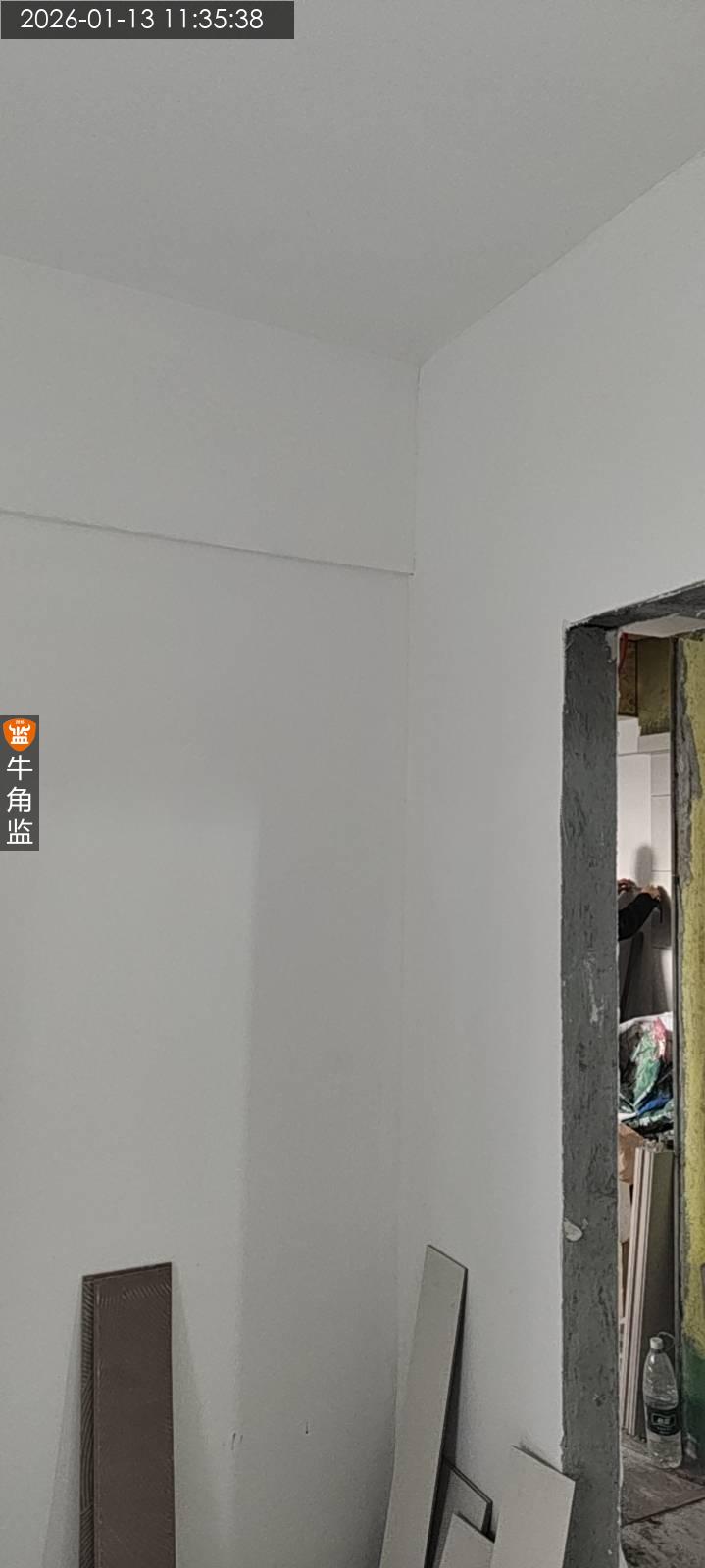

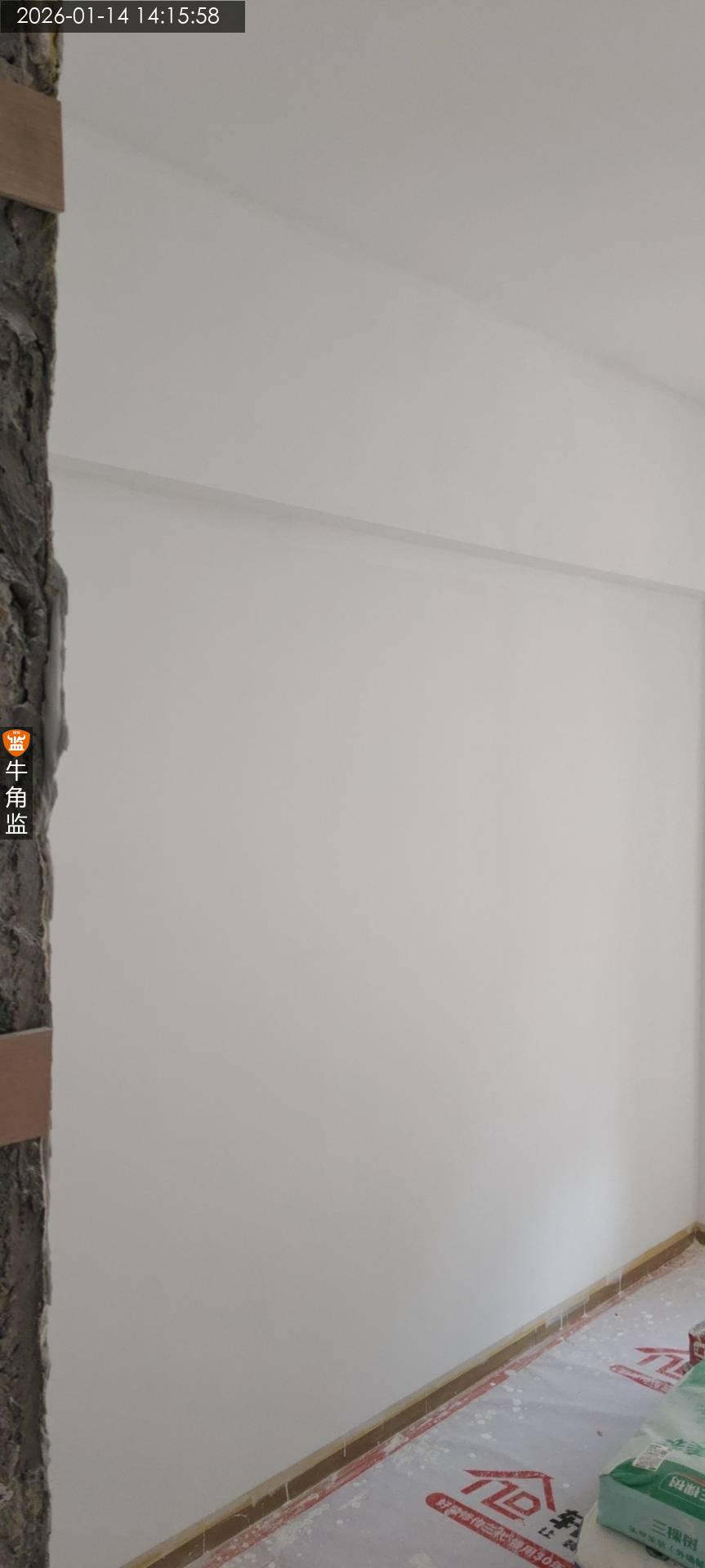

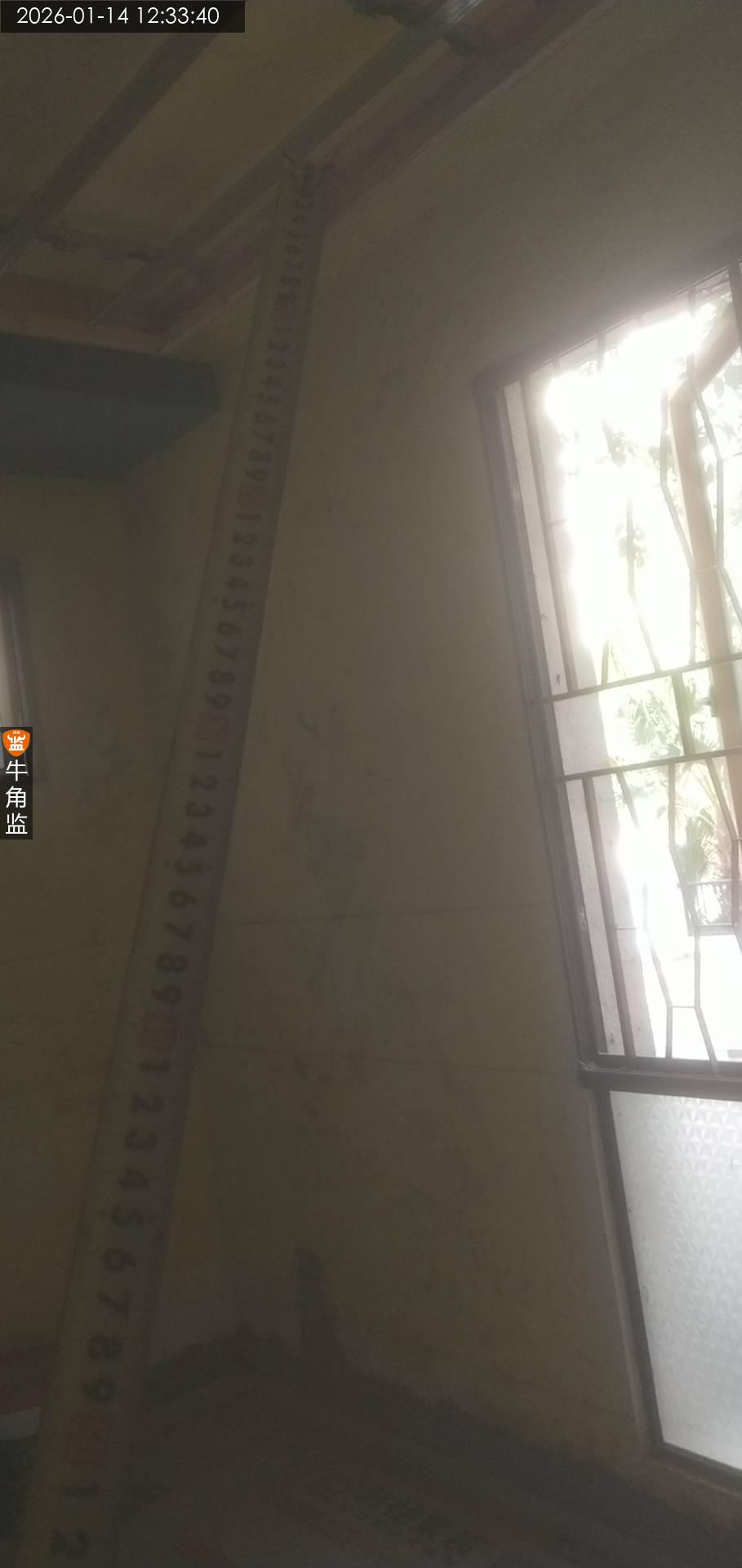

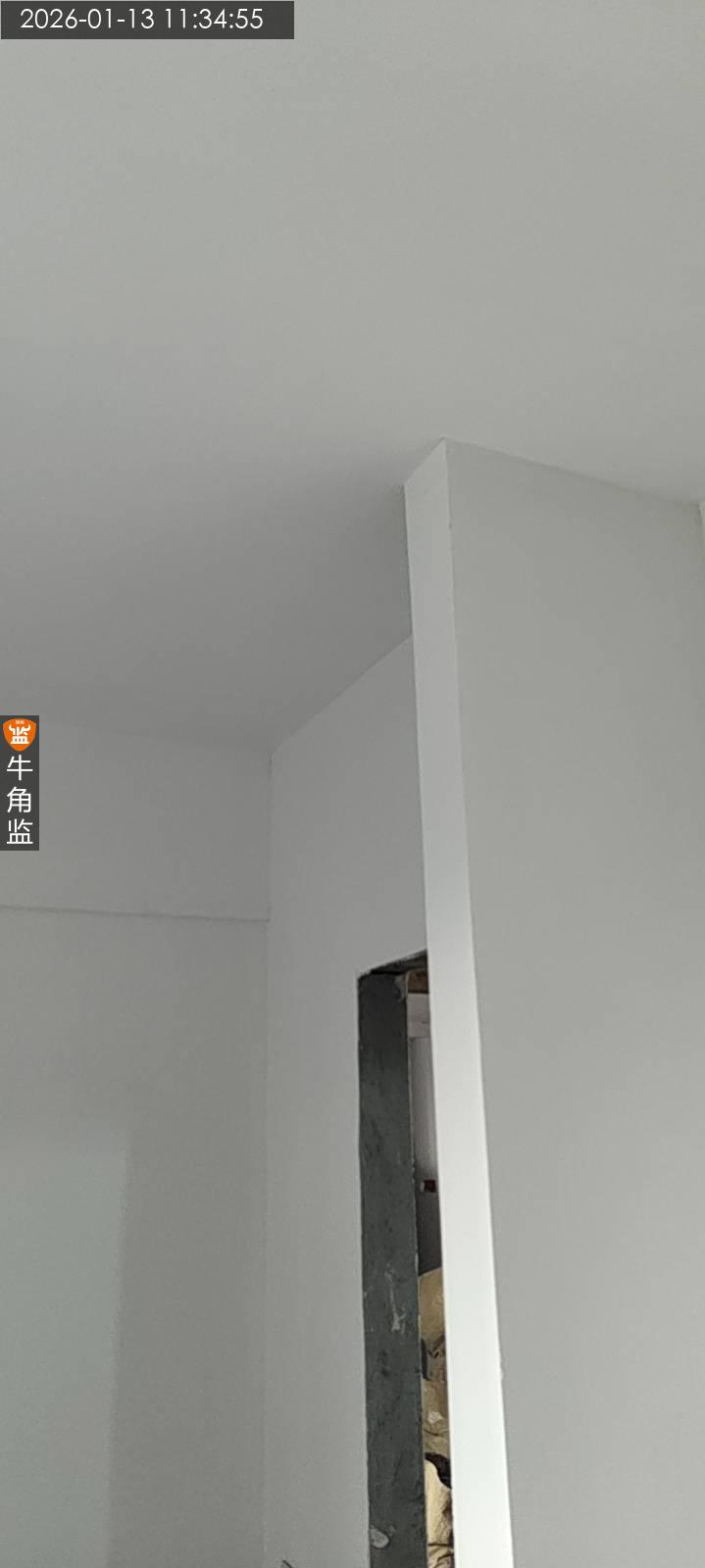

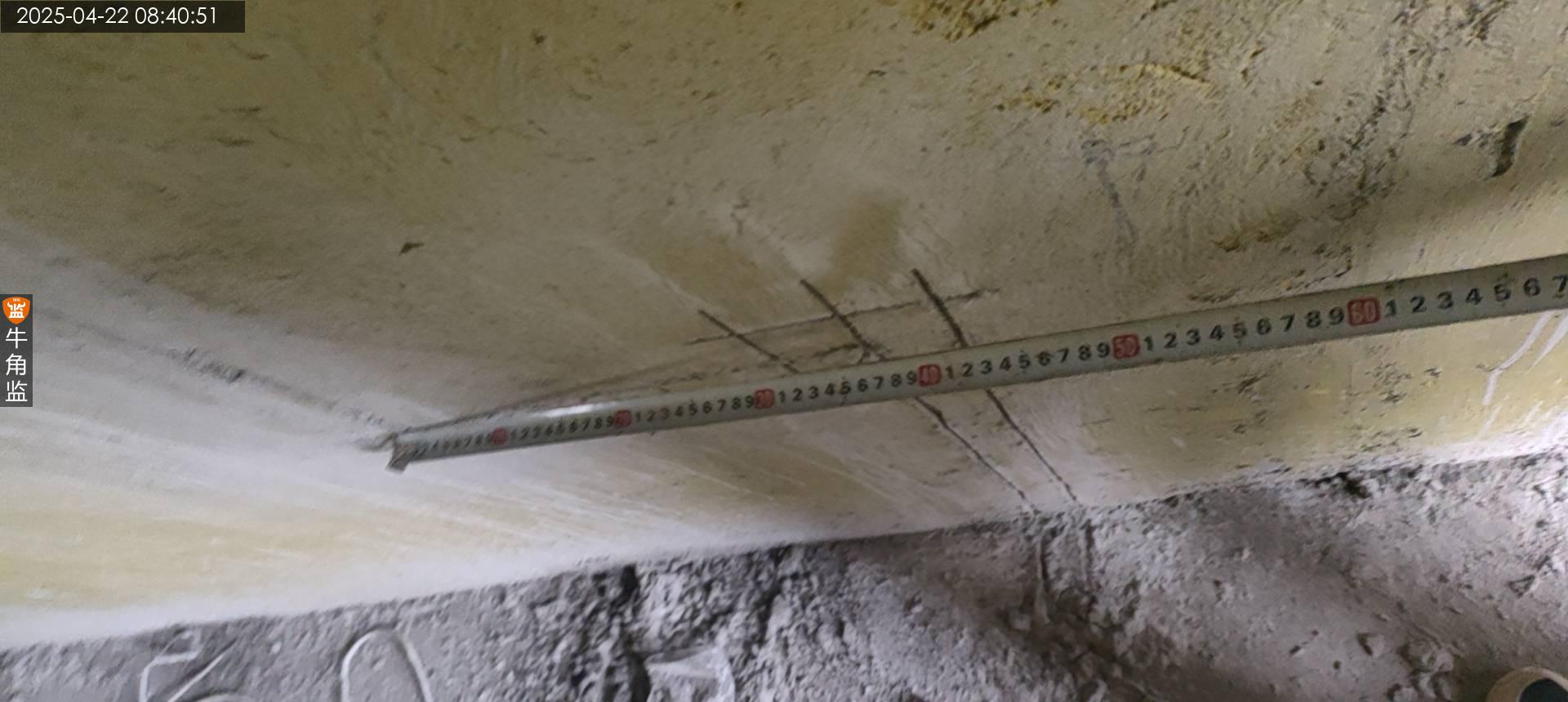

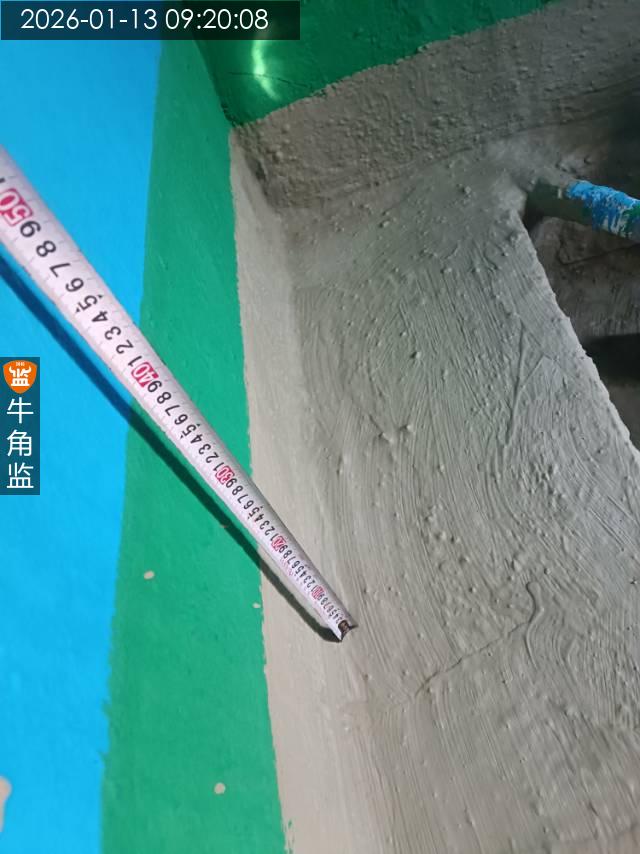

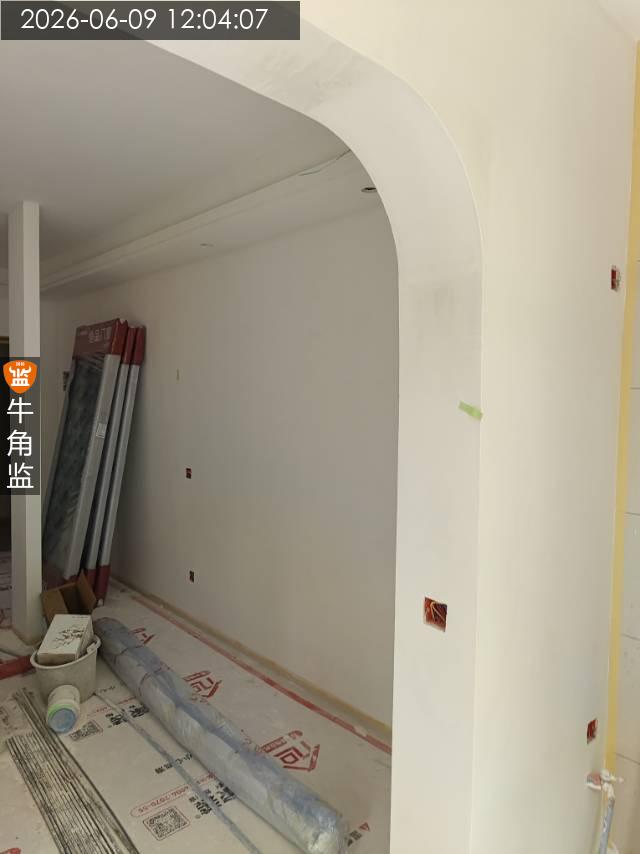

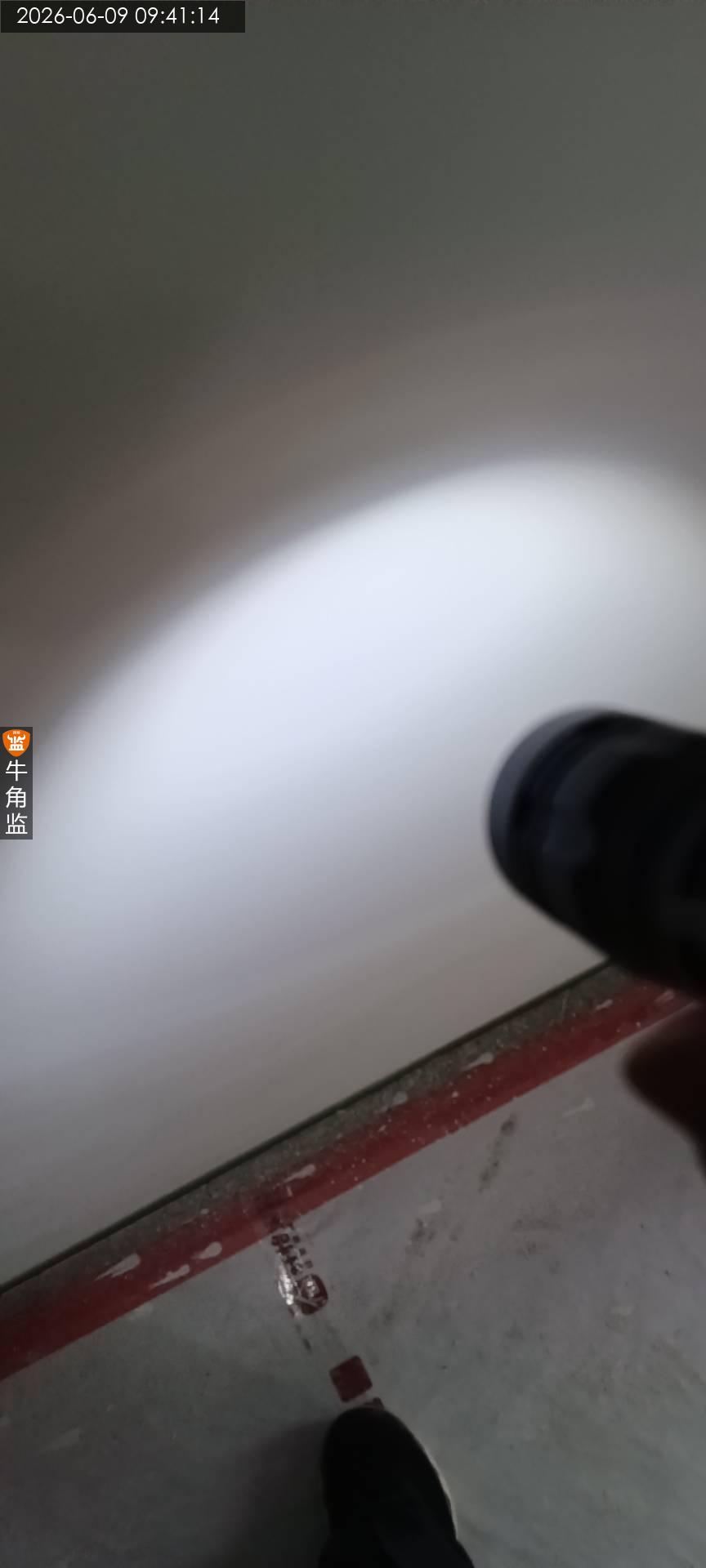

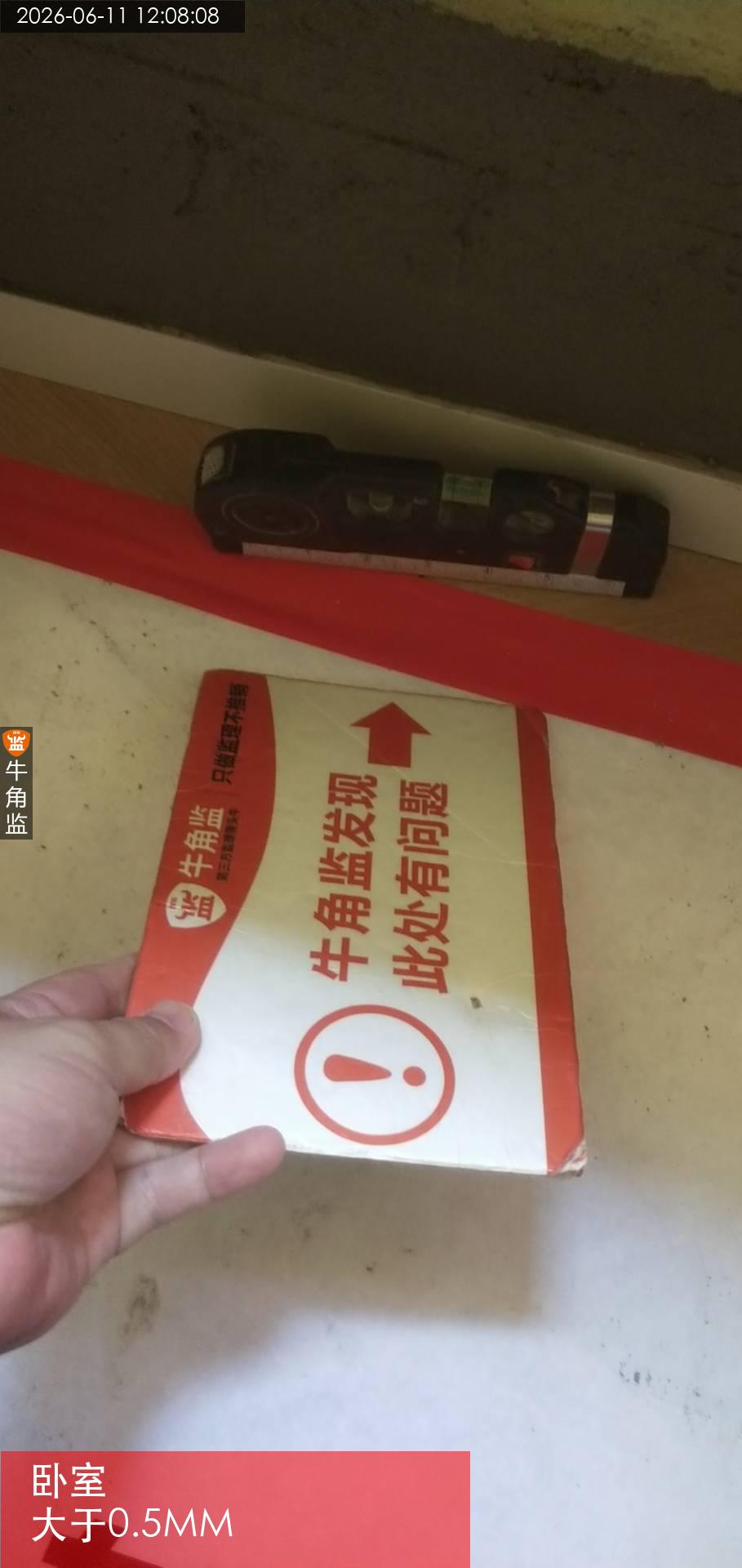

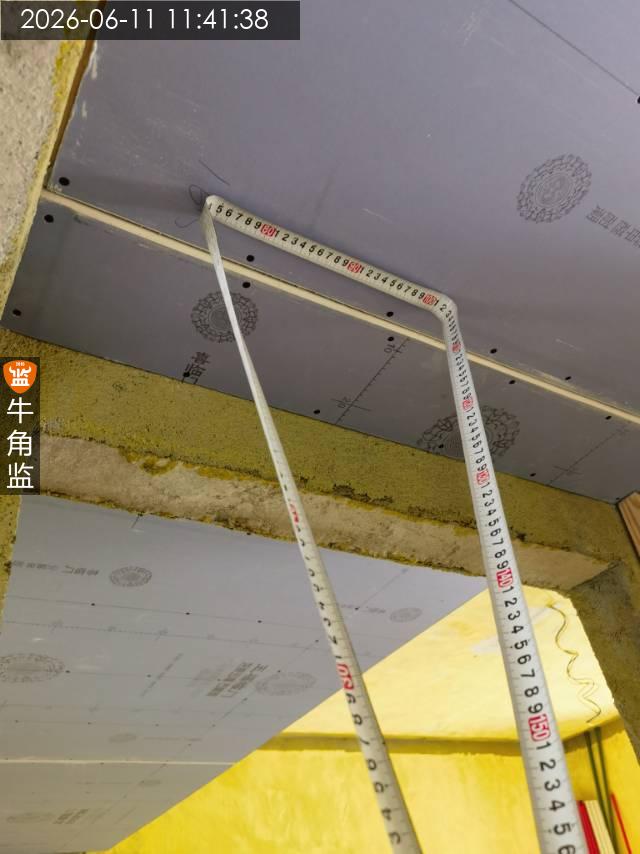

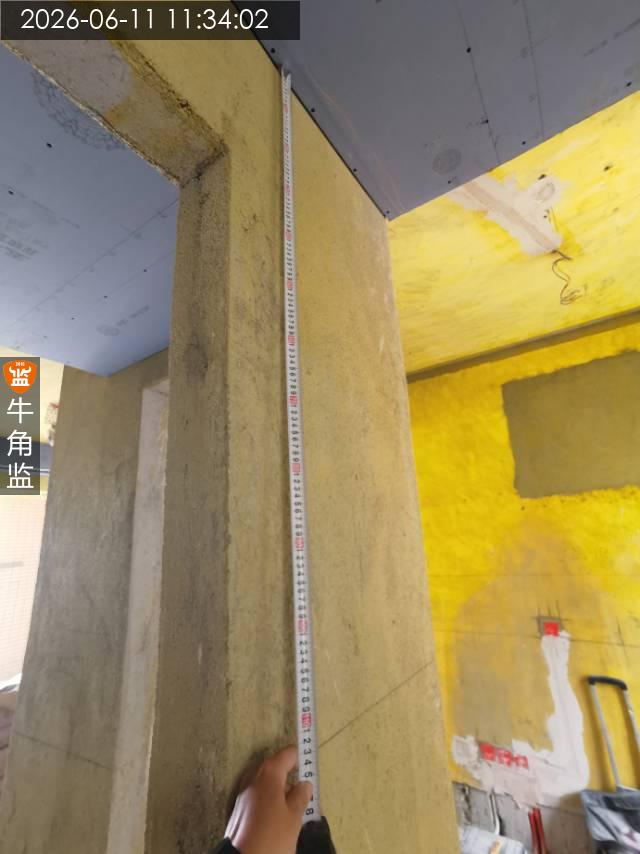

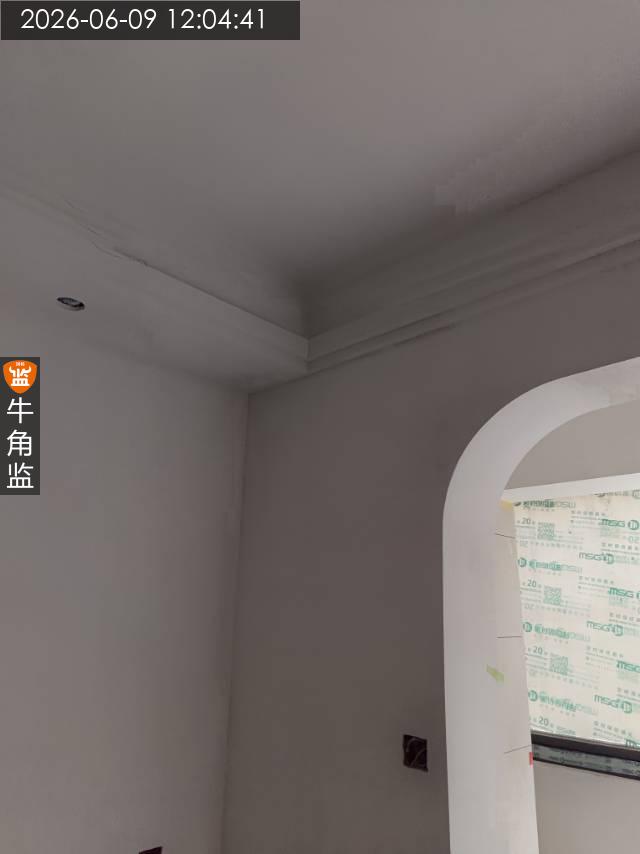

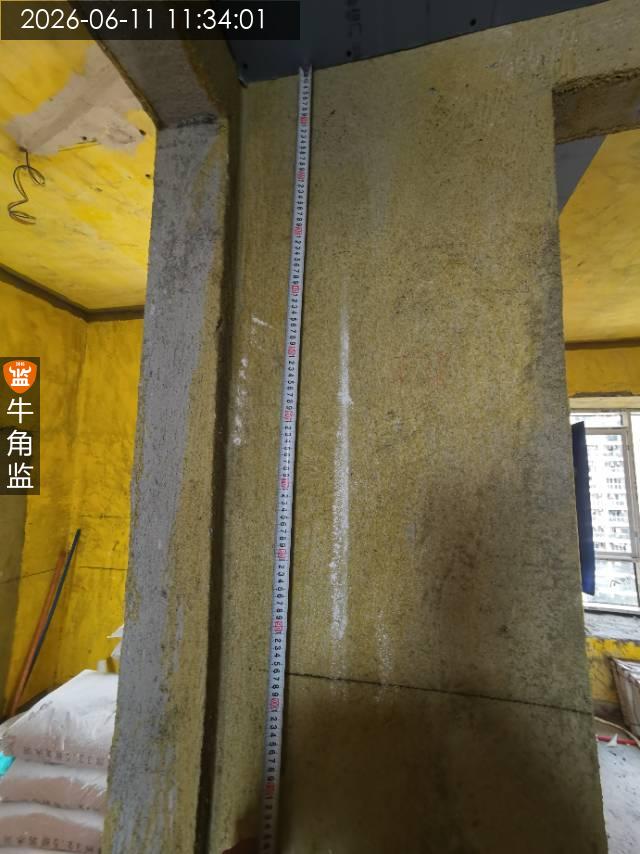

4,阴阳角误差在3mm以内,墙面平整度在2mm以内。
施工注意事项

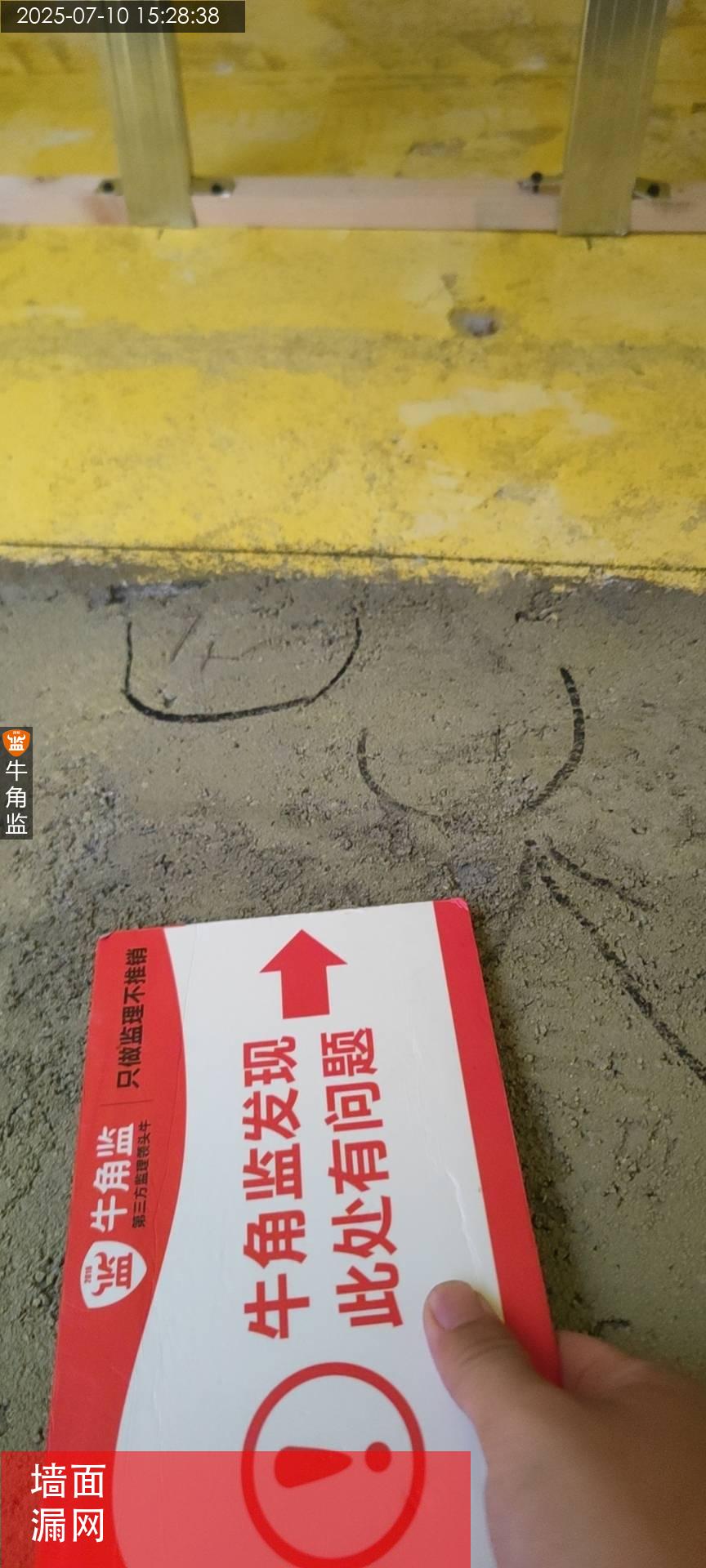

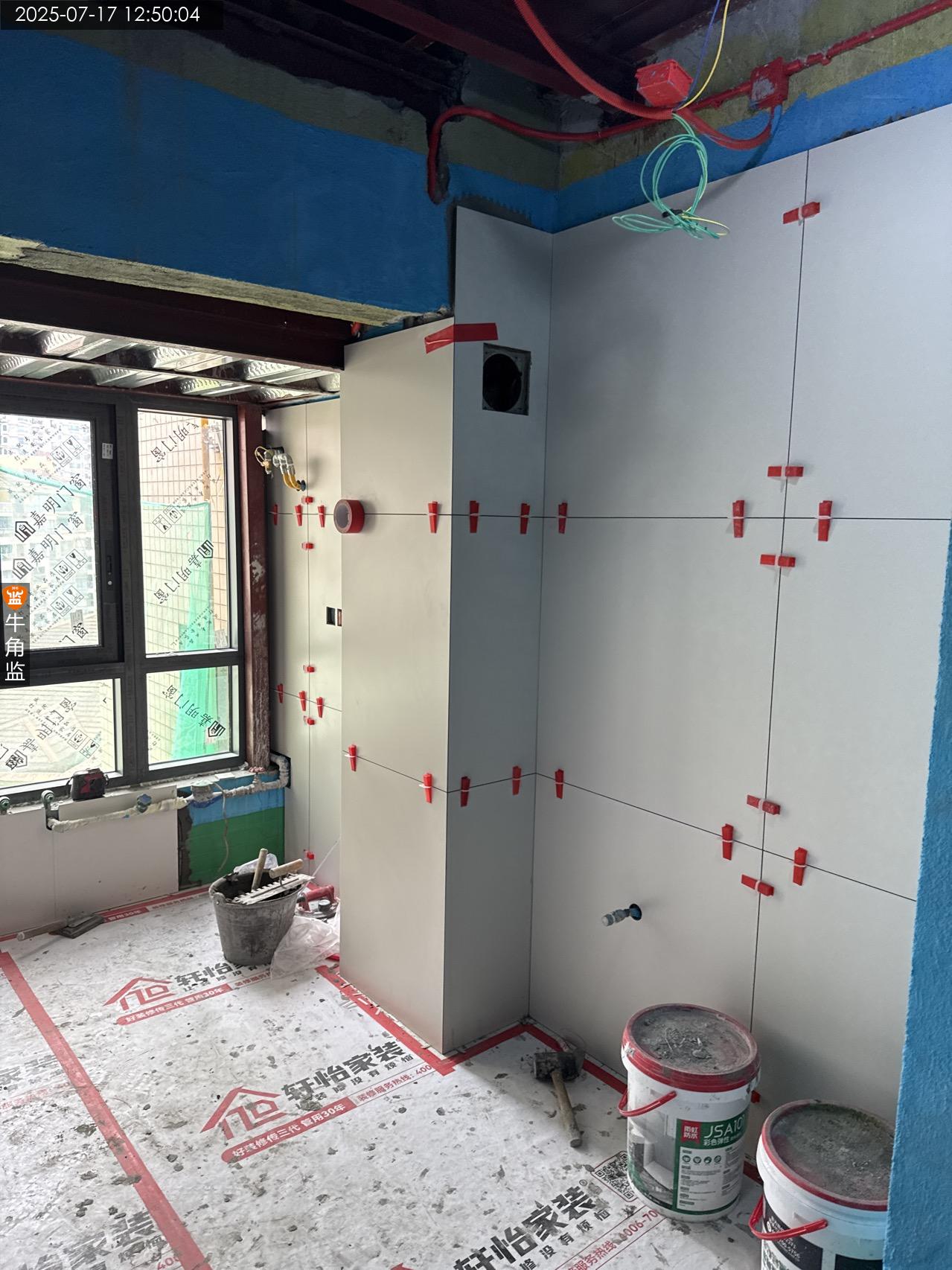

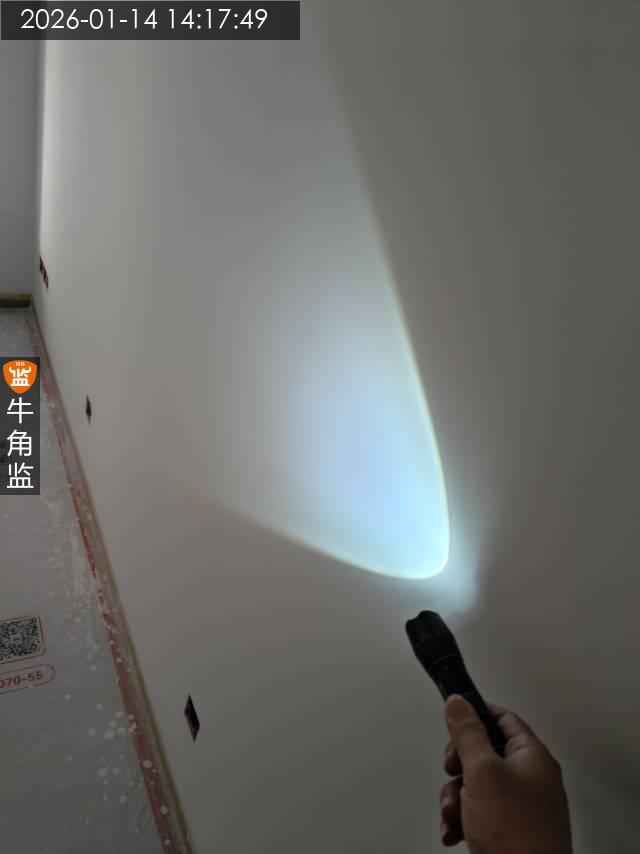

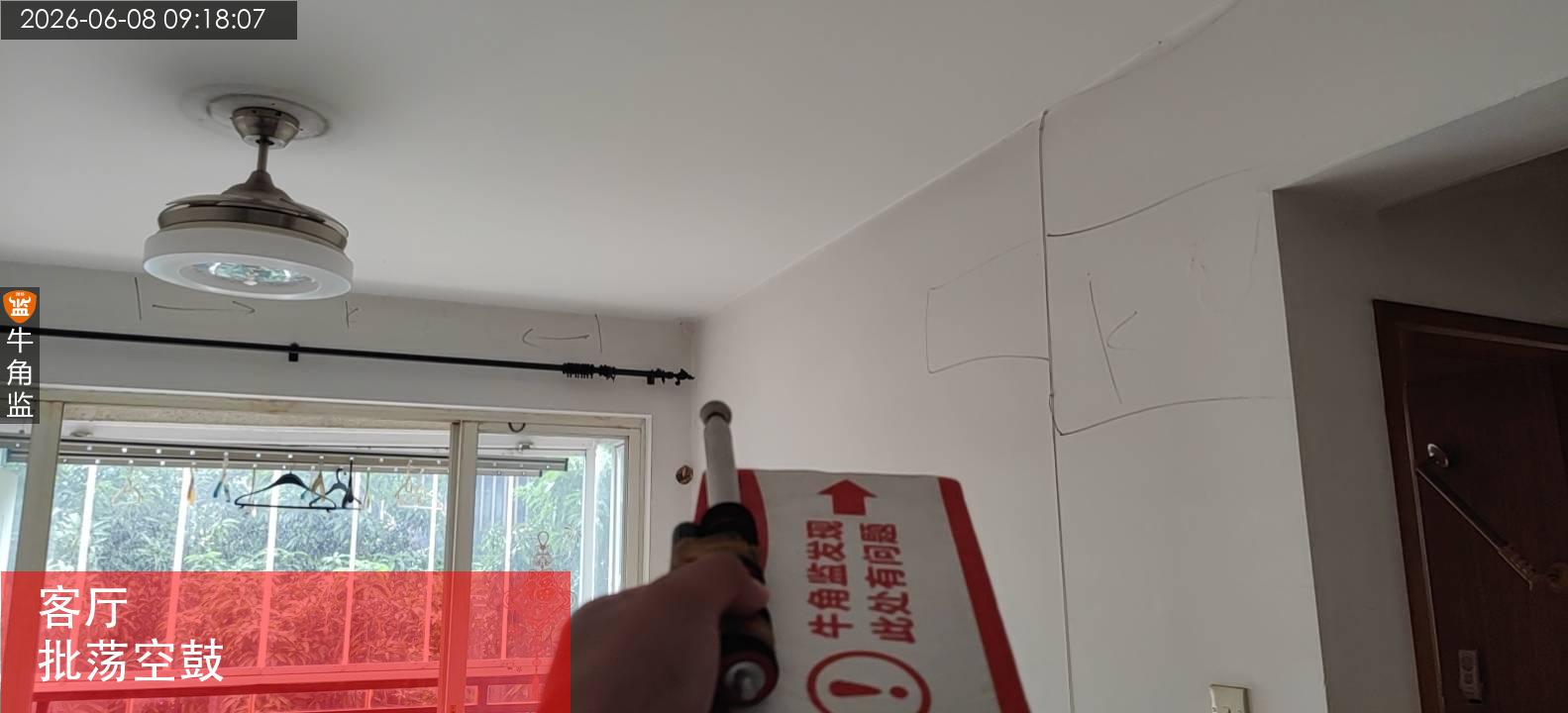

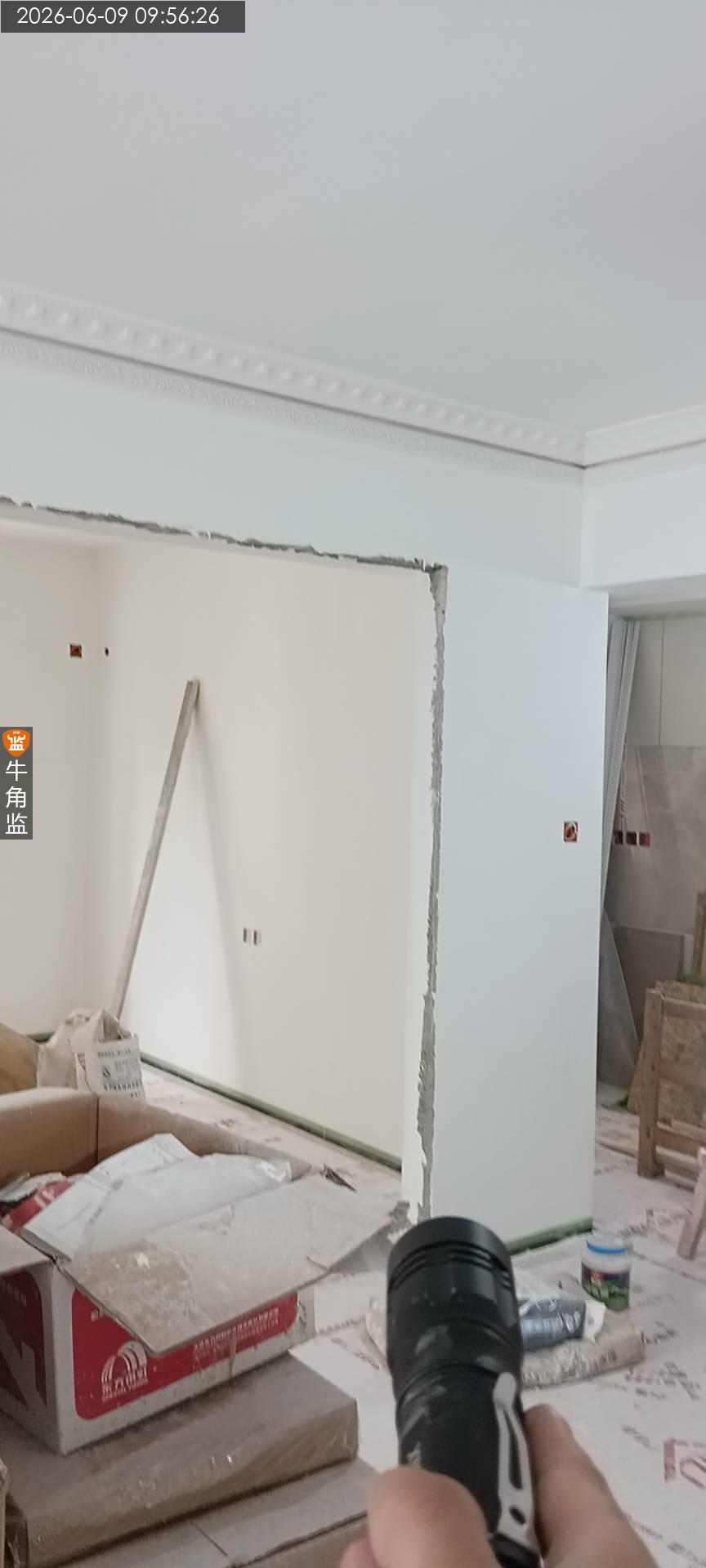

瓷砖质量对于验收有影响,需要施工方发现后必须第一时间停工且告知业主商讨解决方案。

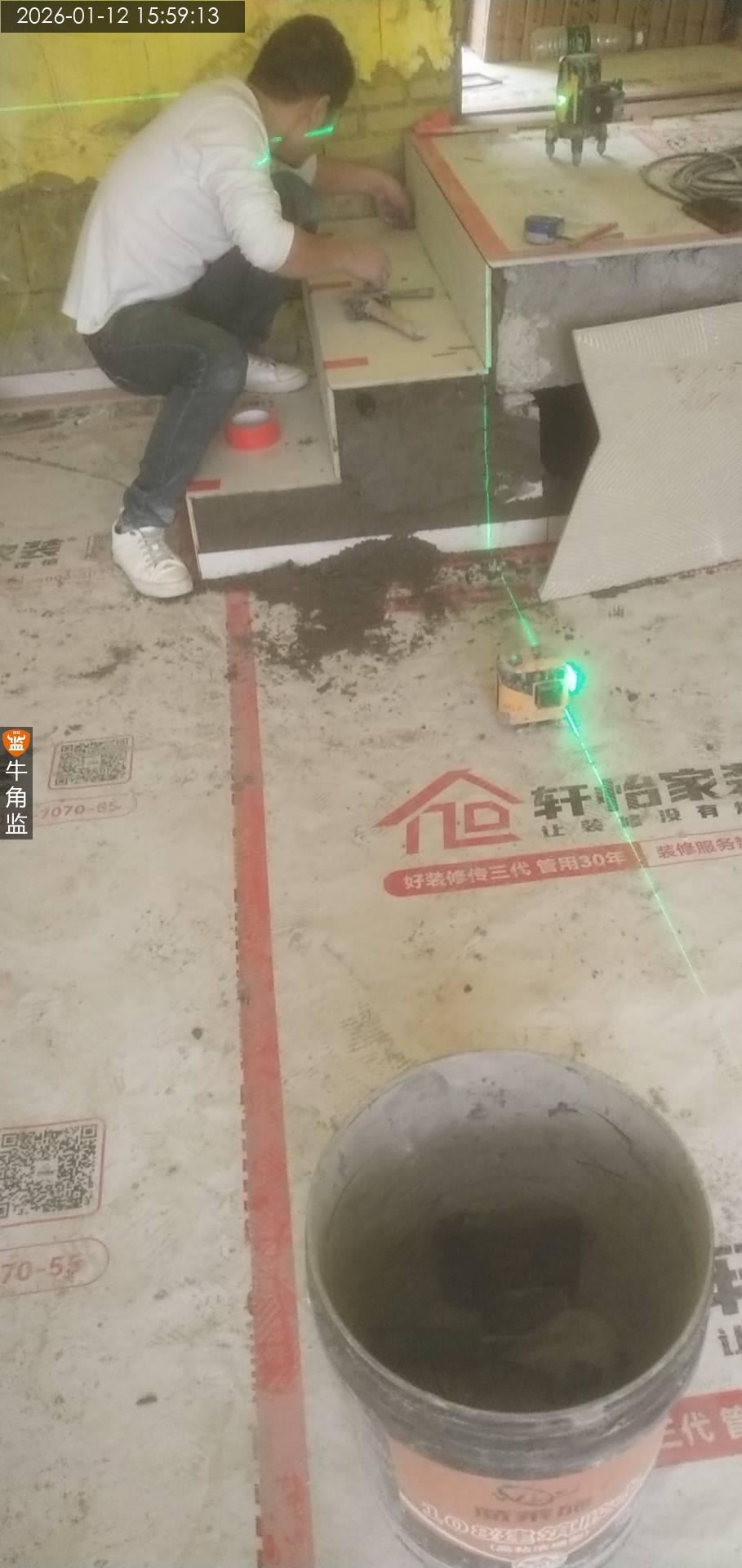

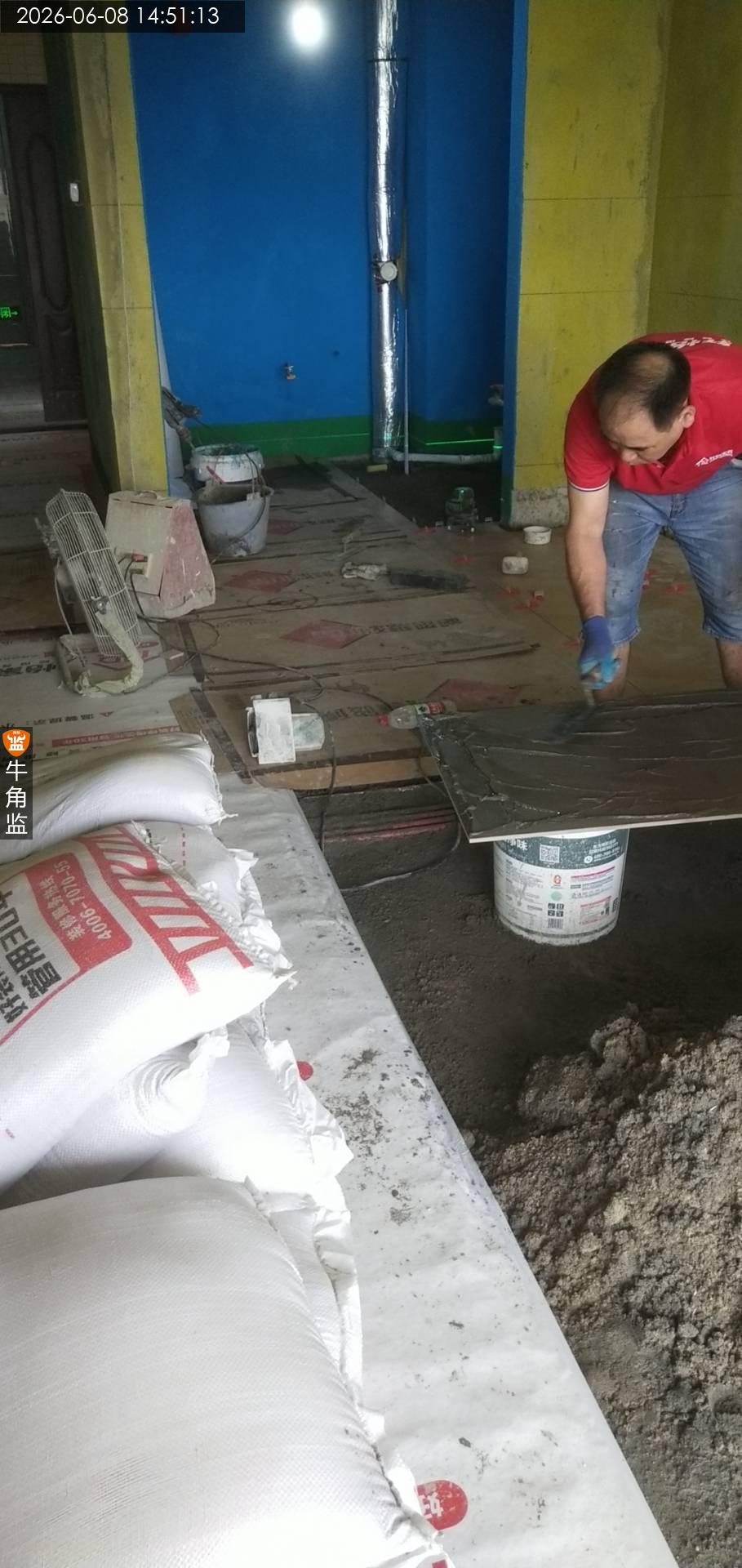

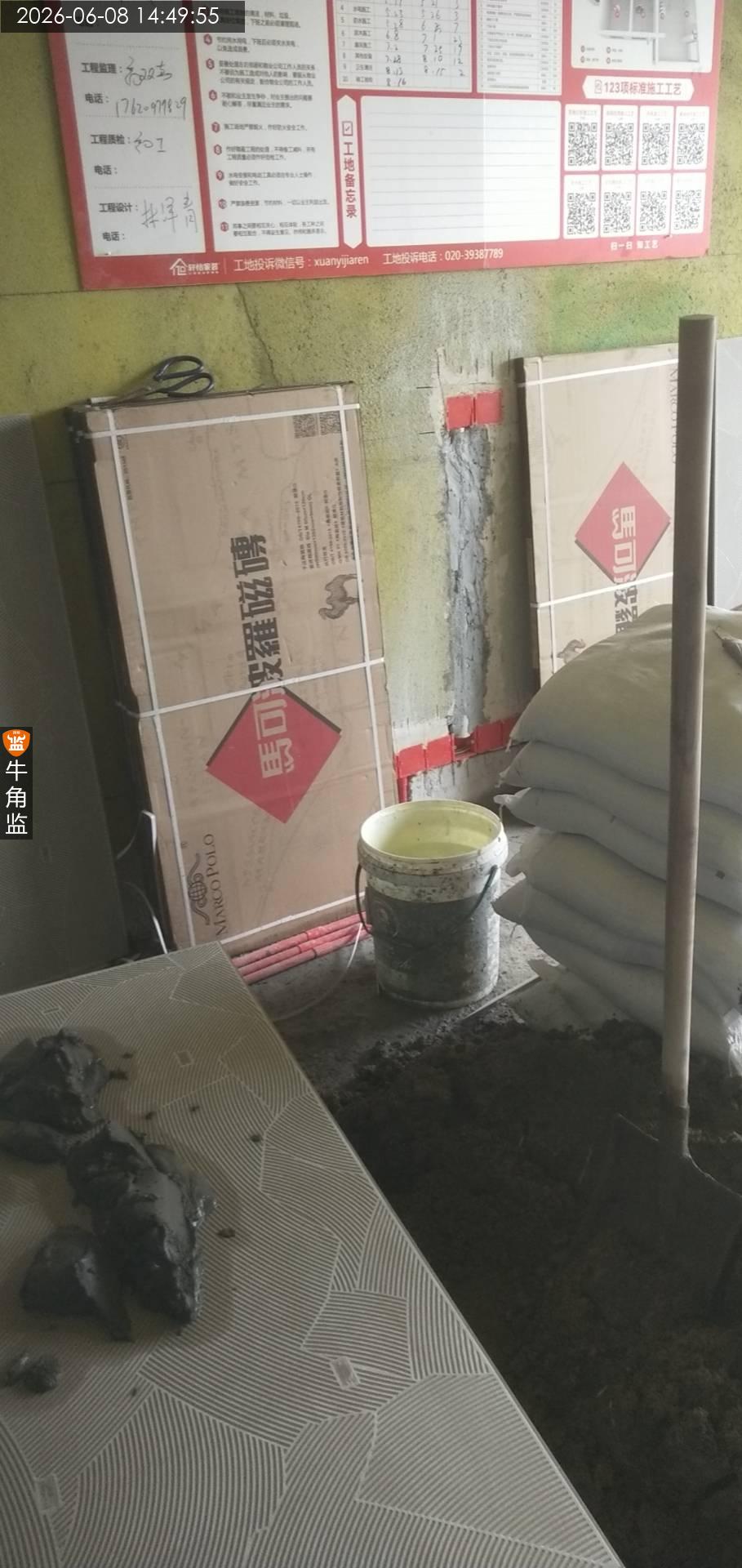

三,地砖工艺交底:

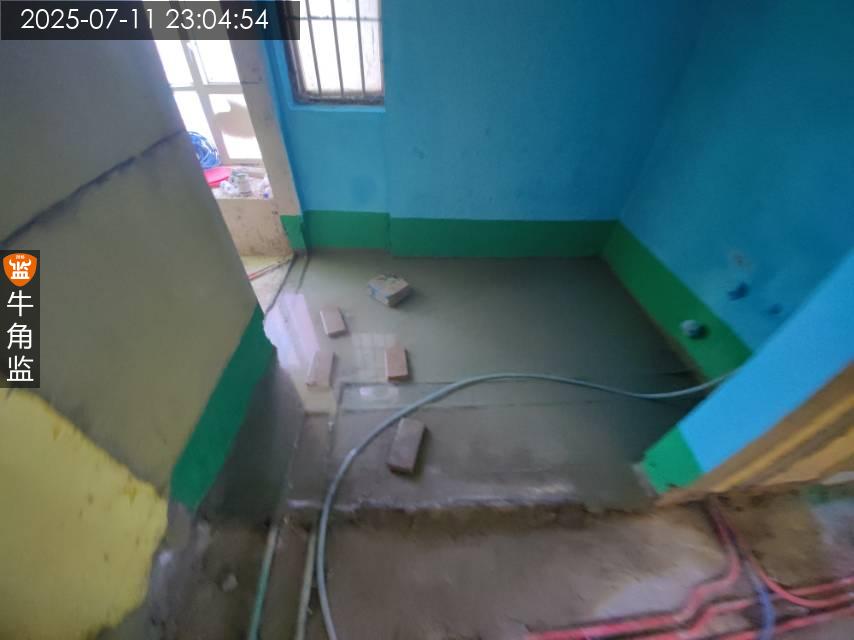

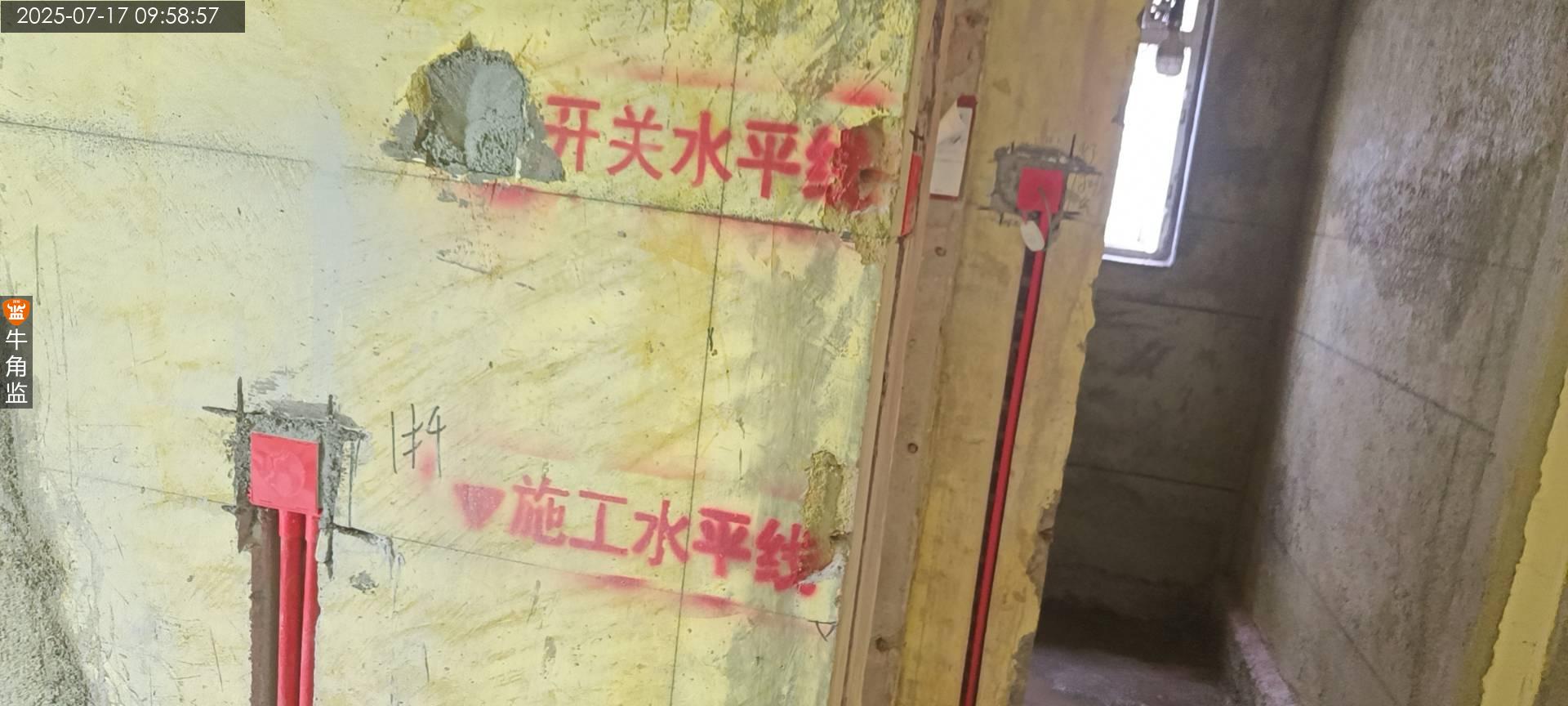

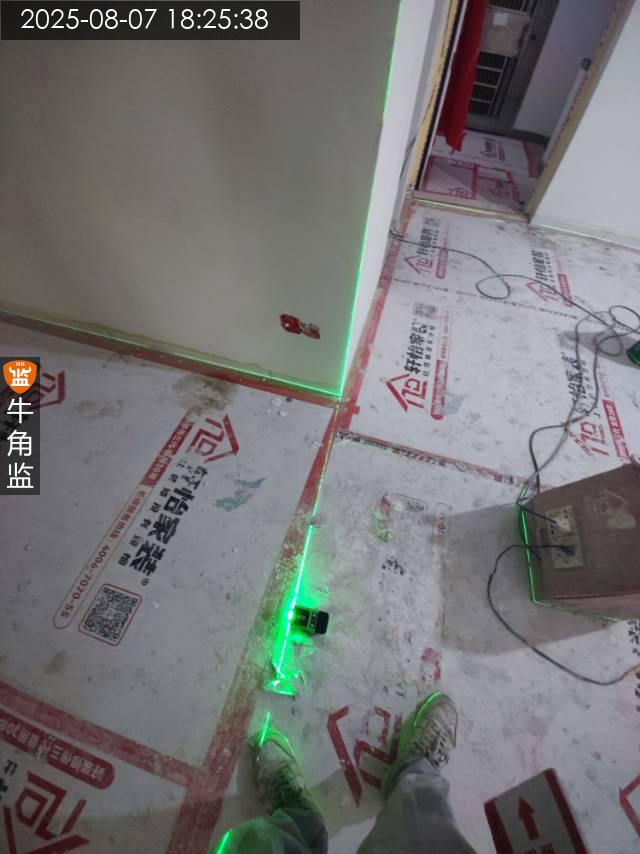

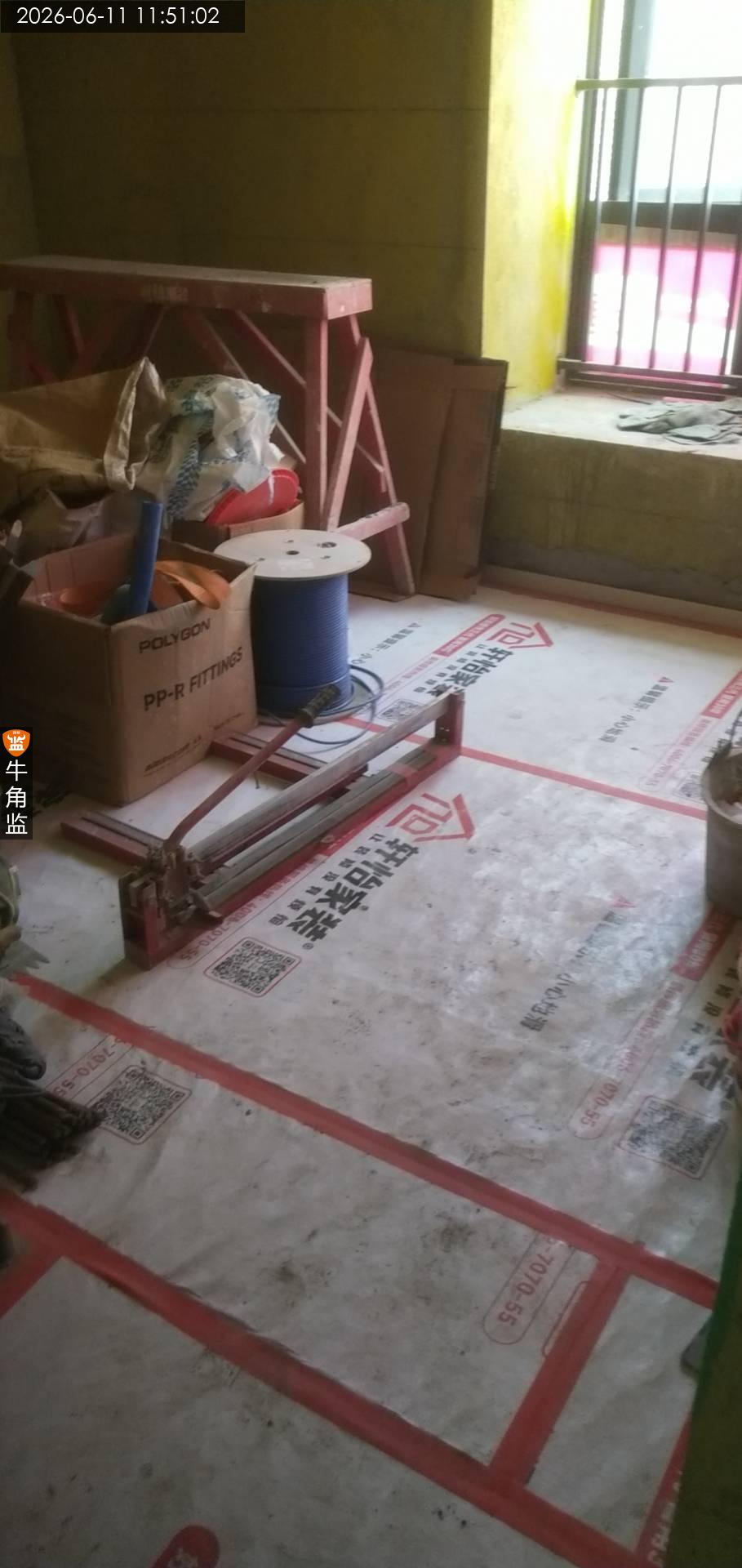

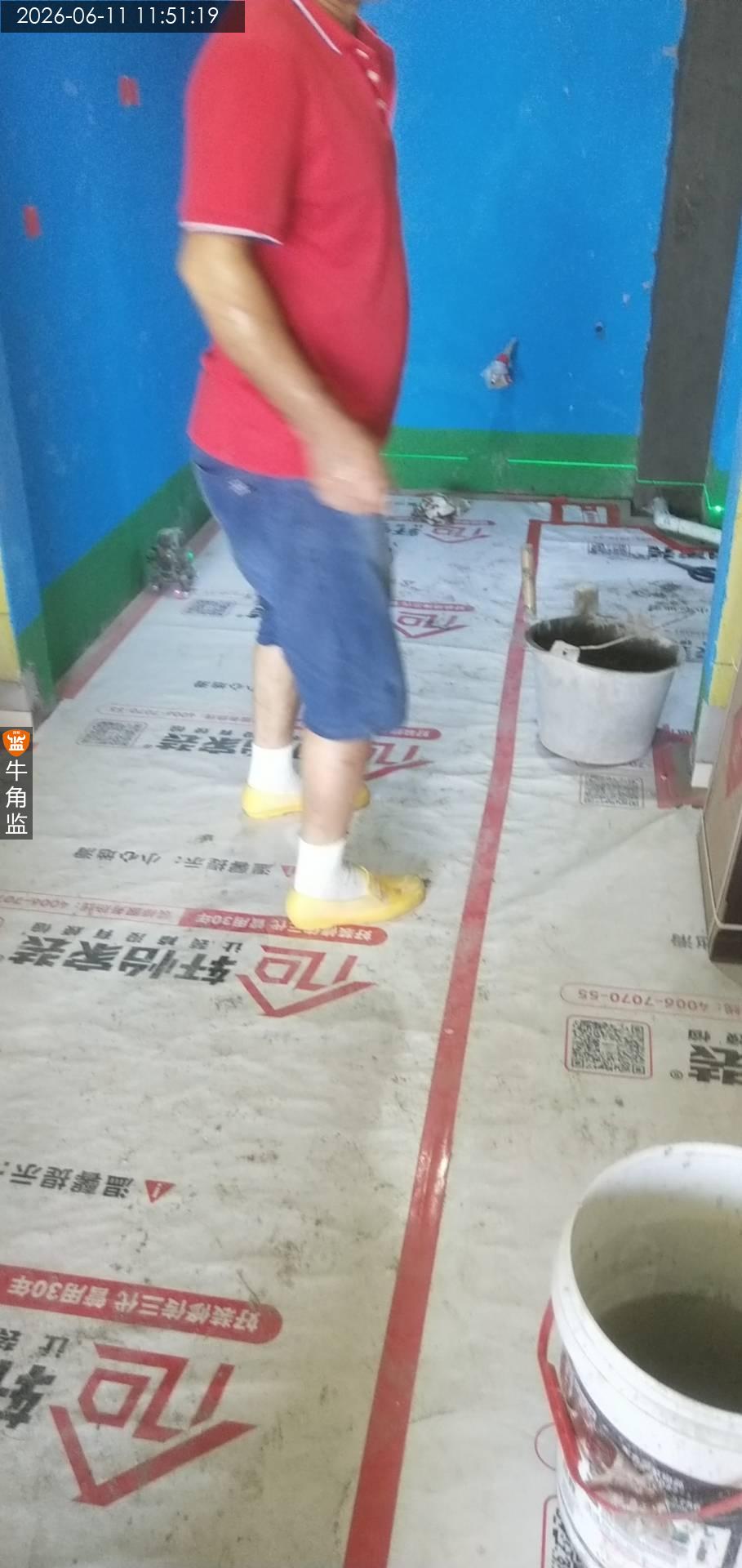

1 干沙层配比要求“握手成团,落地开花”

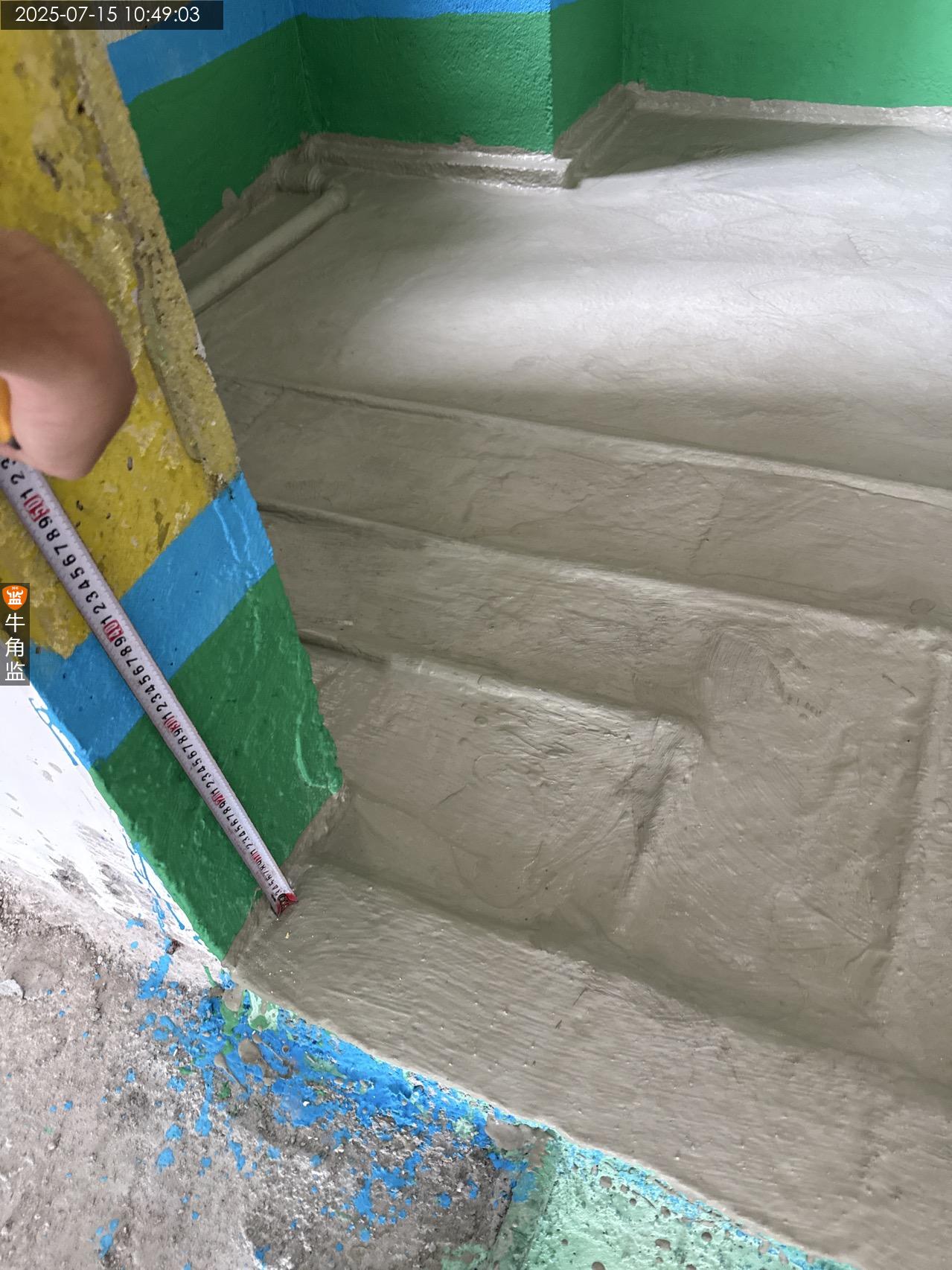

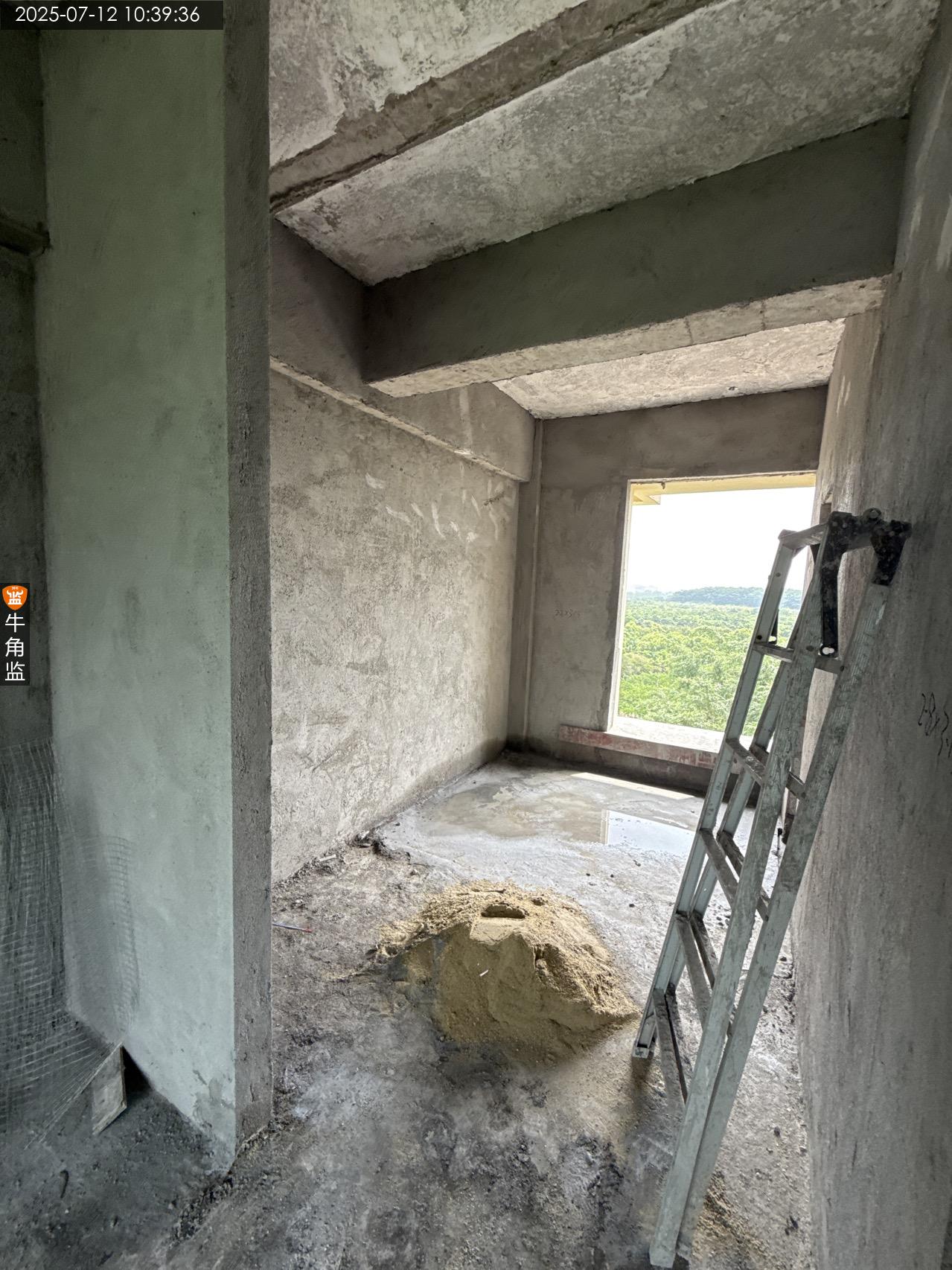

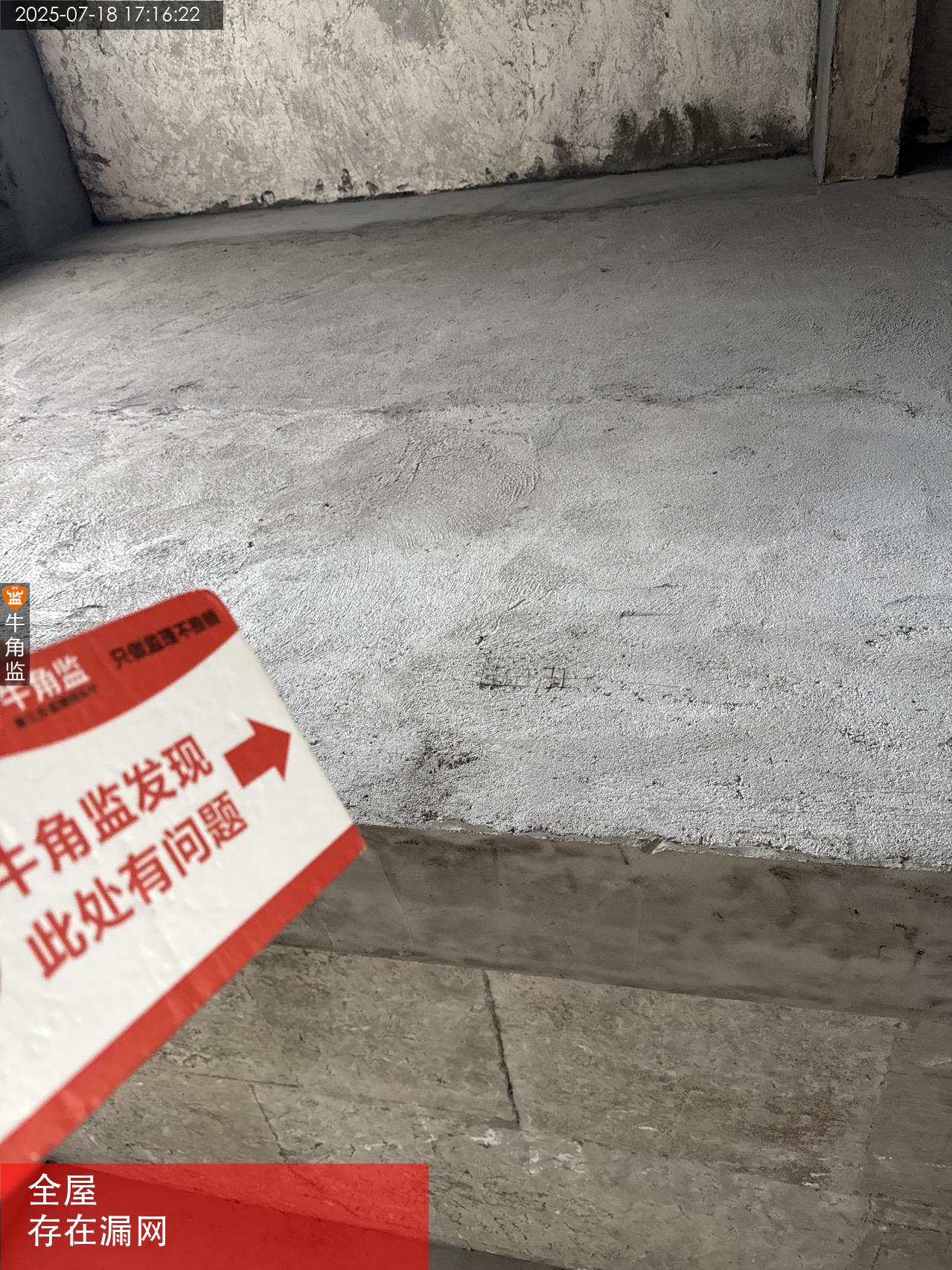

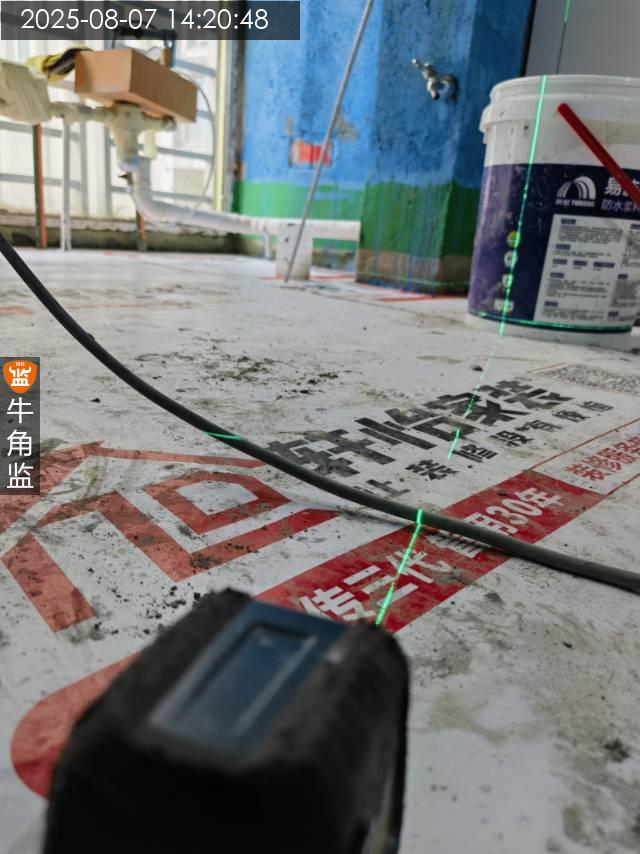

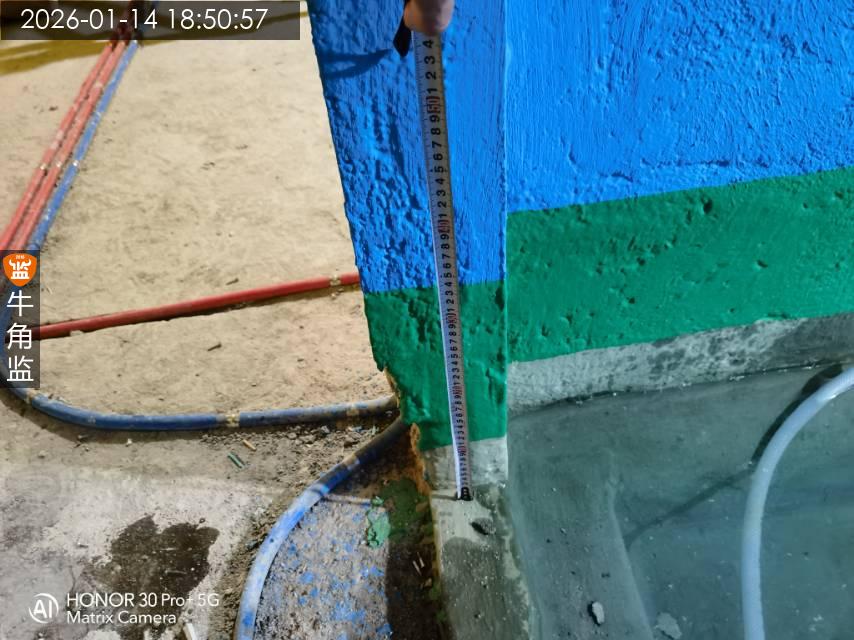

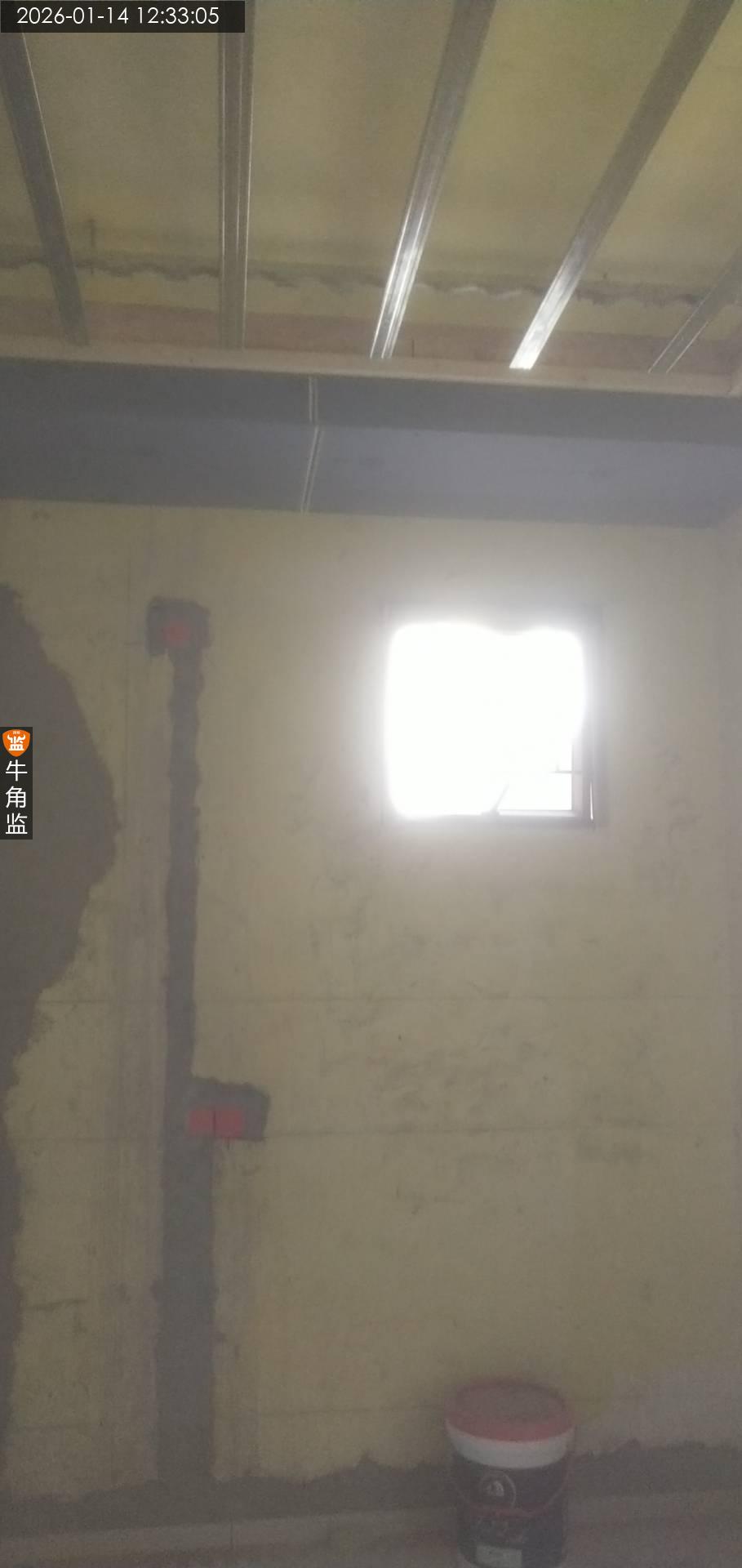

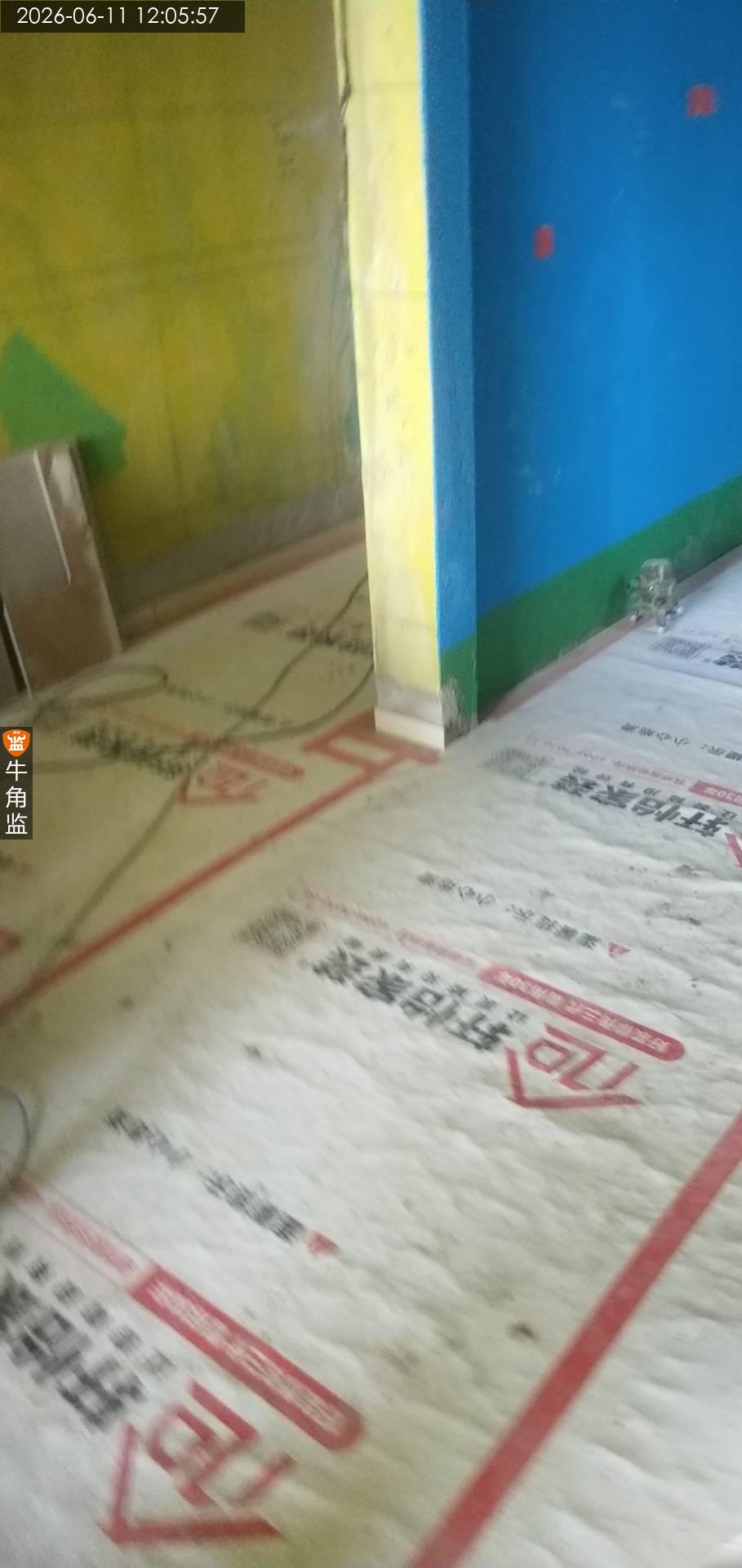

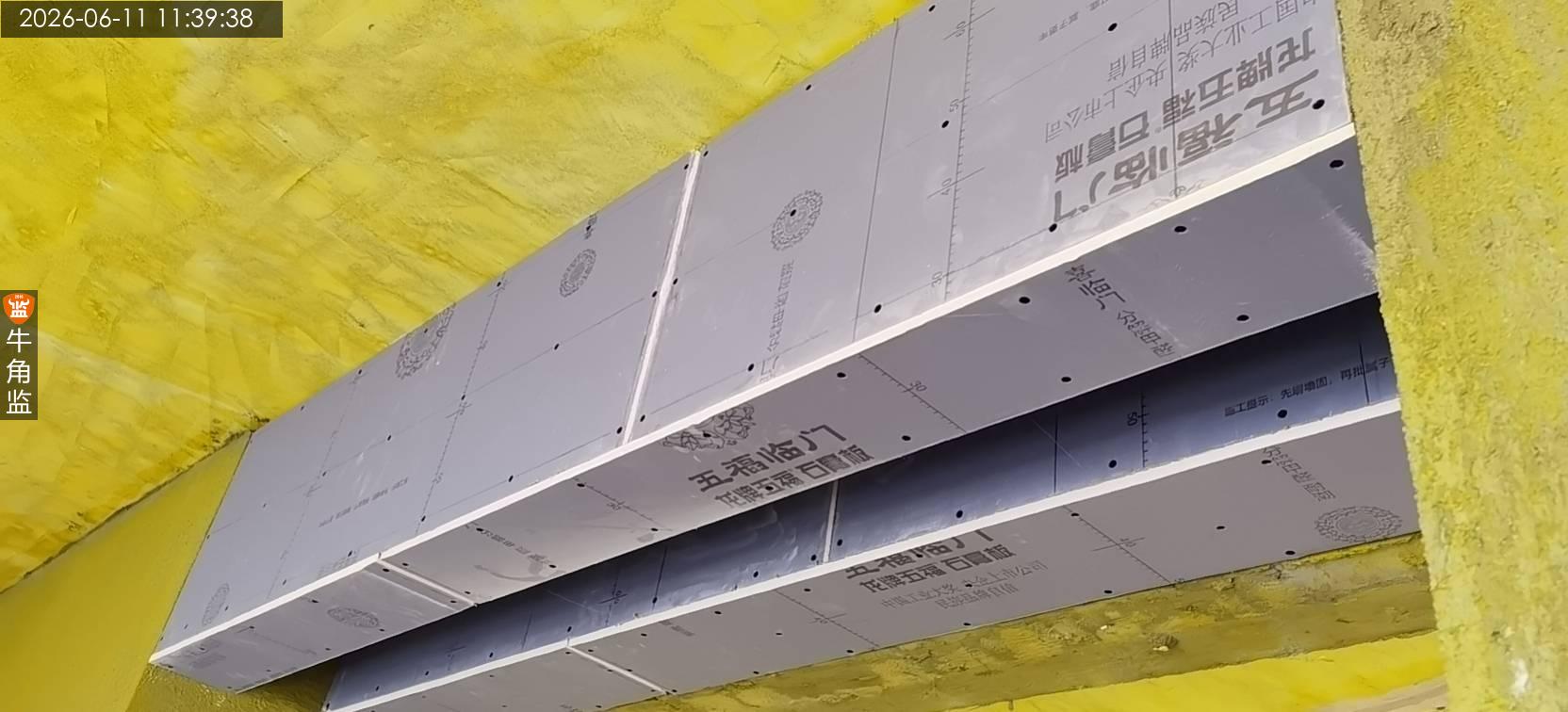

2 阳台坡度不应小于0.5%,洗手间1%

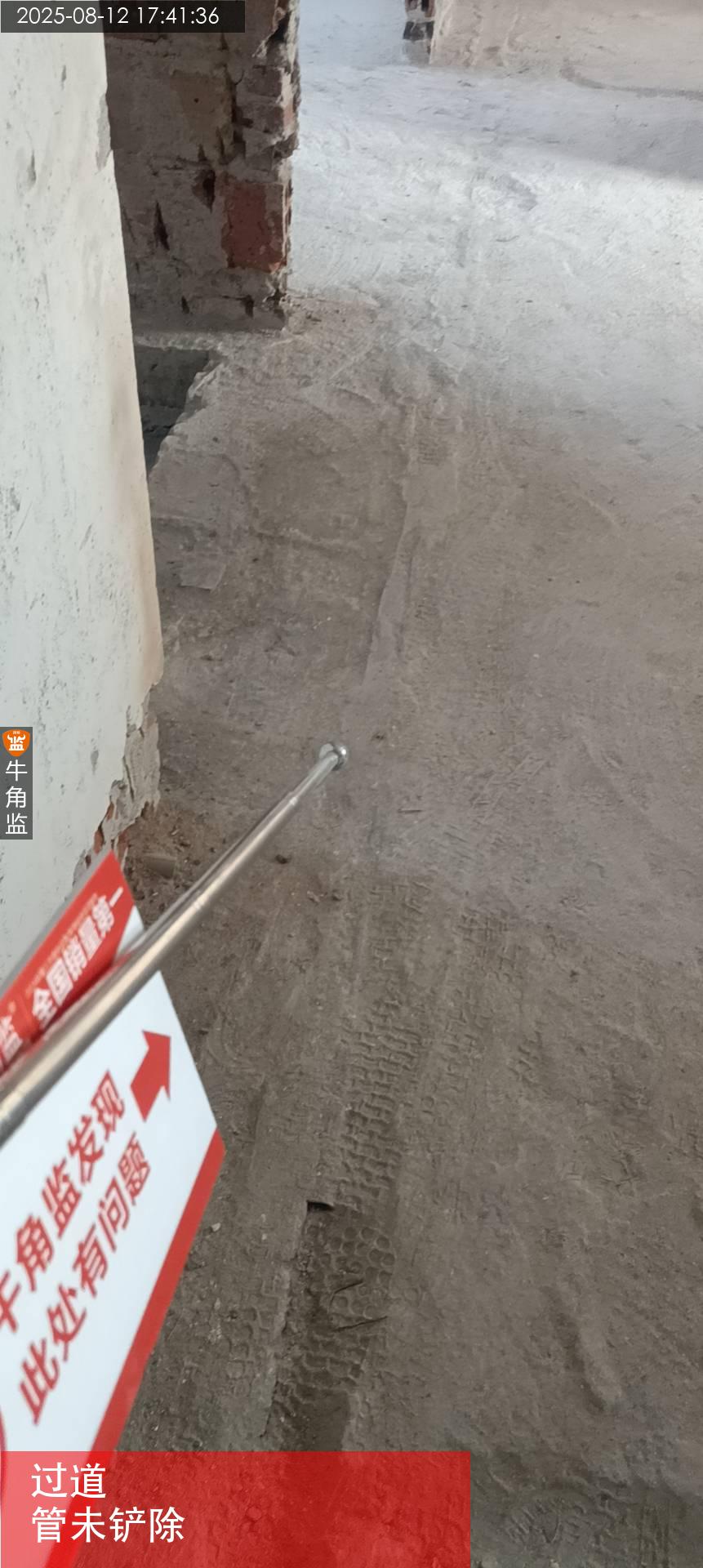

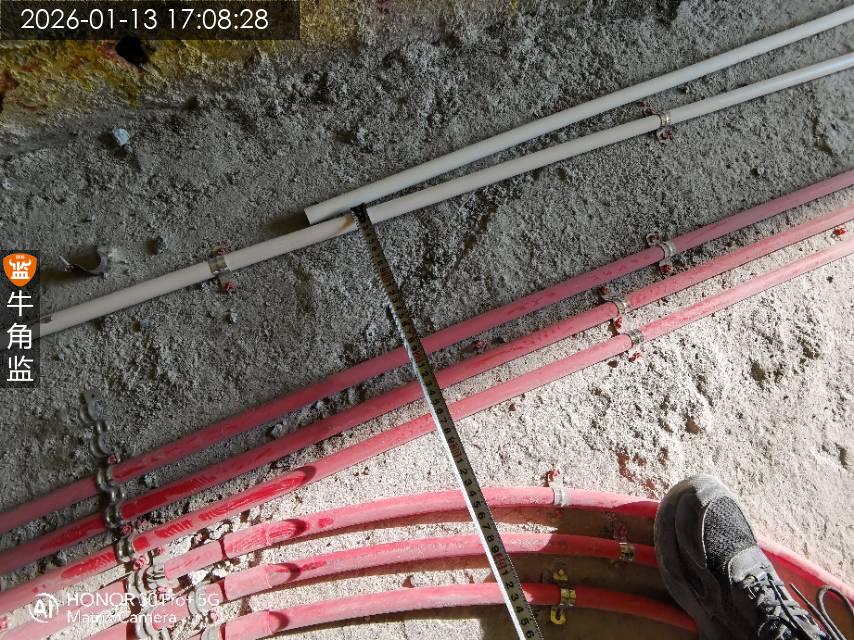

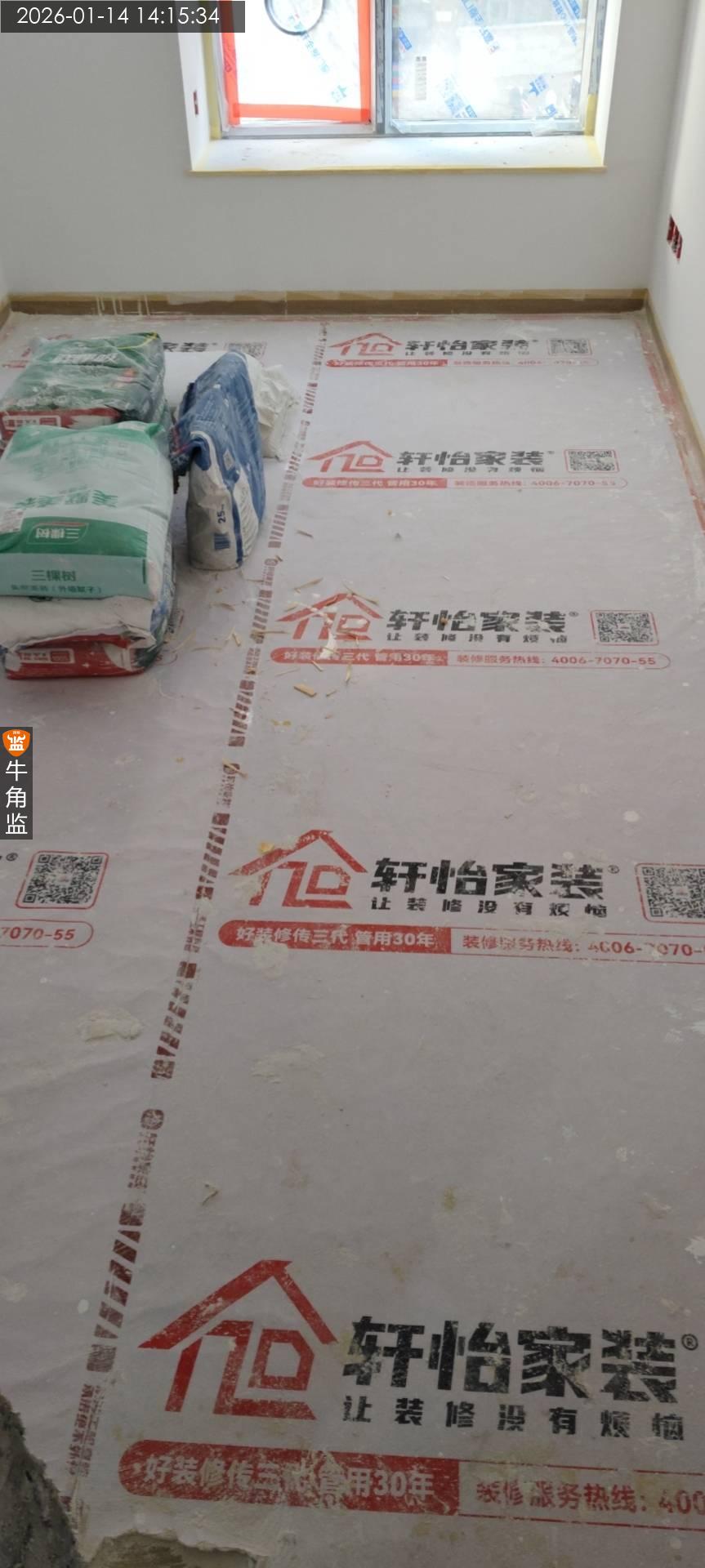

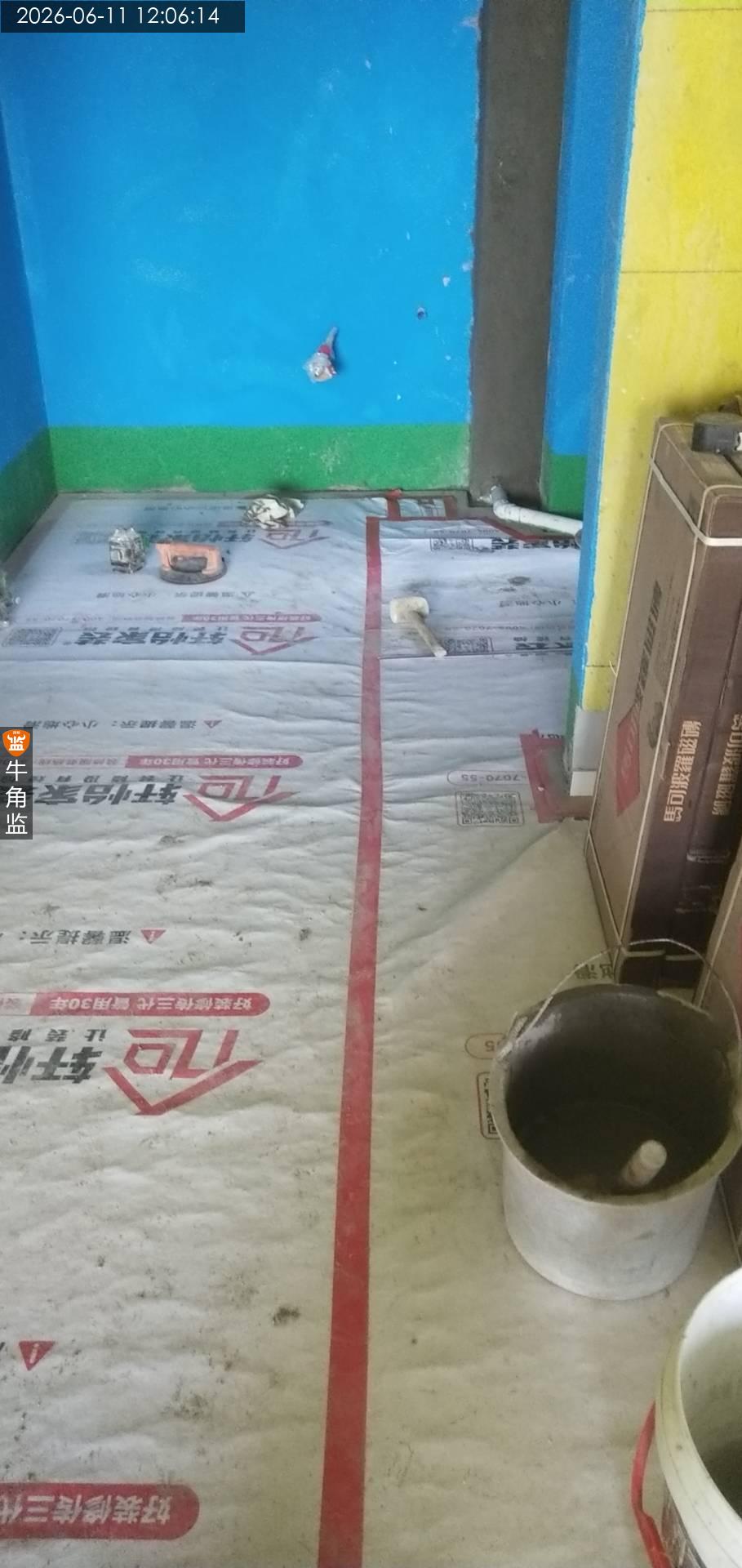

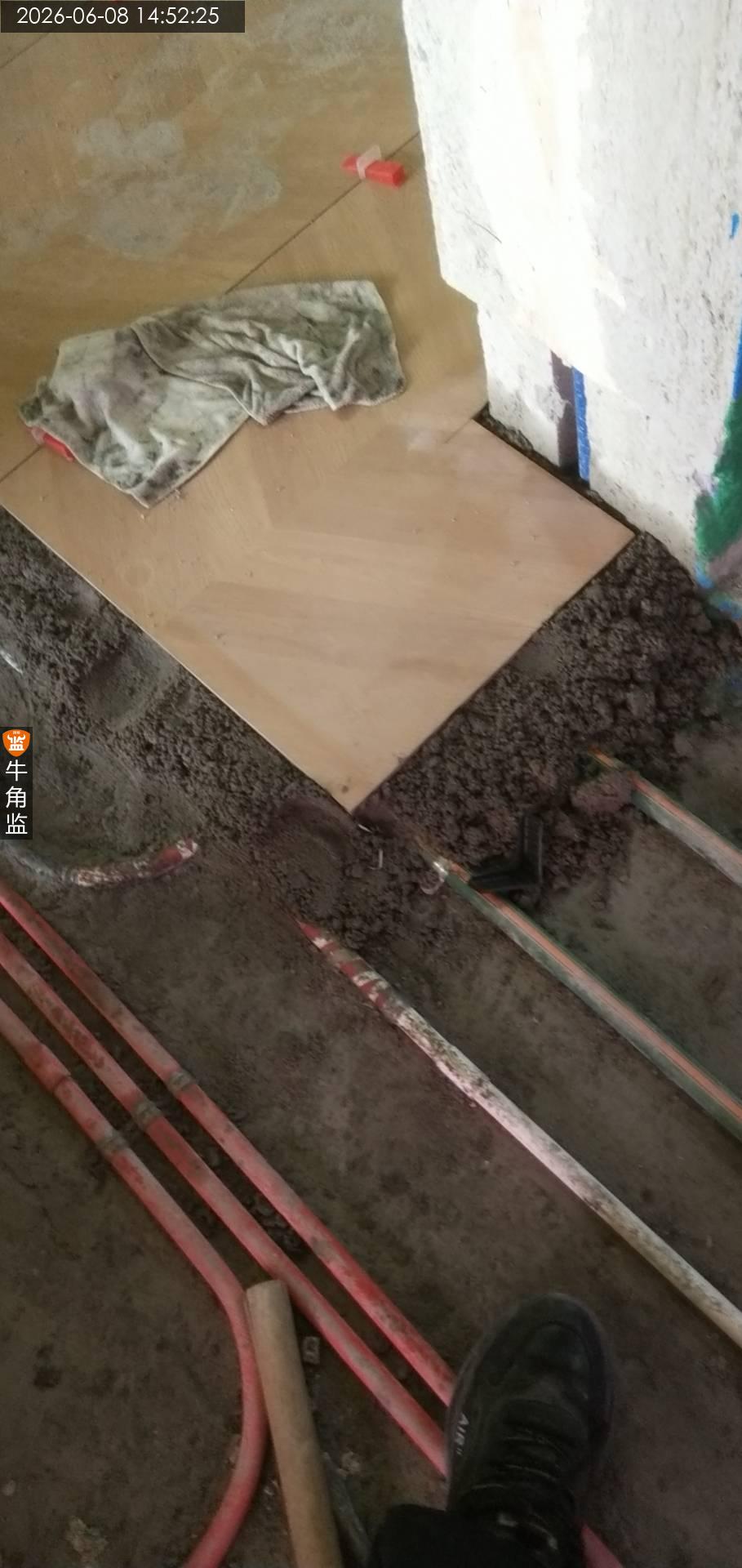

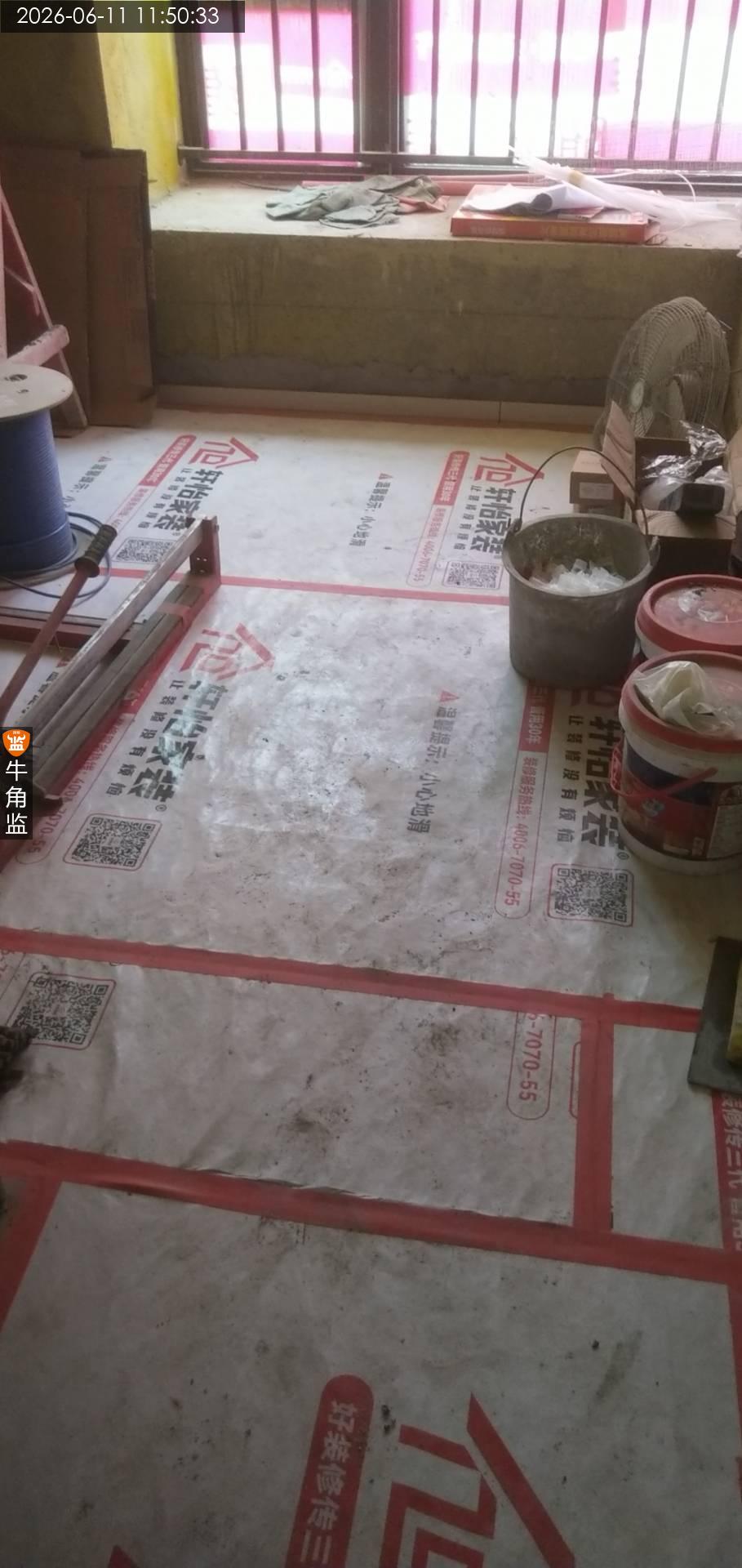

3 地砖背面需满铺浆
4 地砖收边尽量隐藏到隐蔽区域(沙发、柜子等)

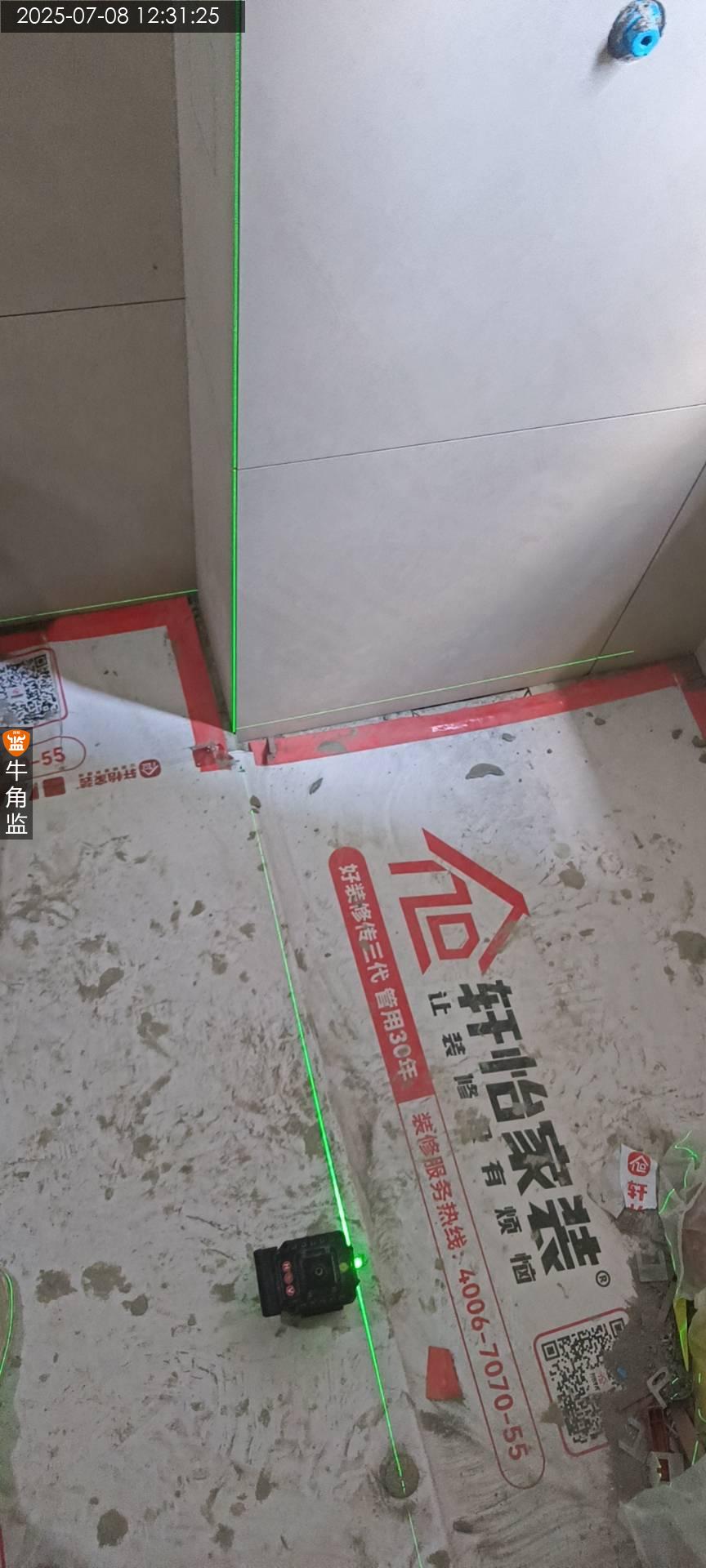

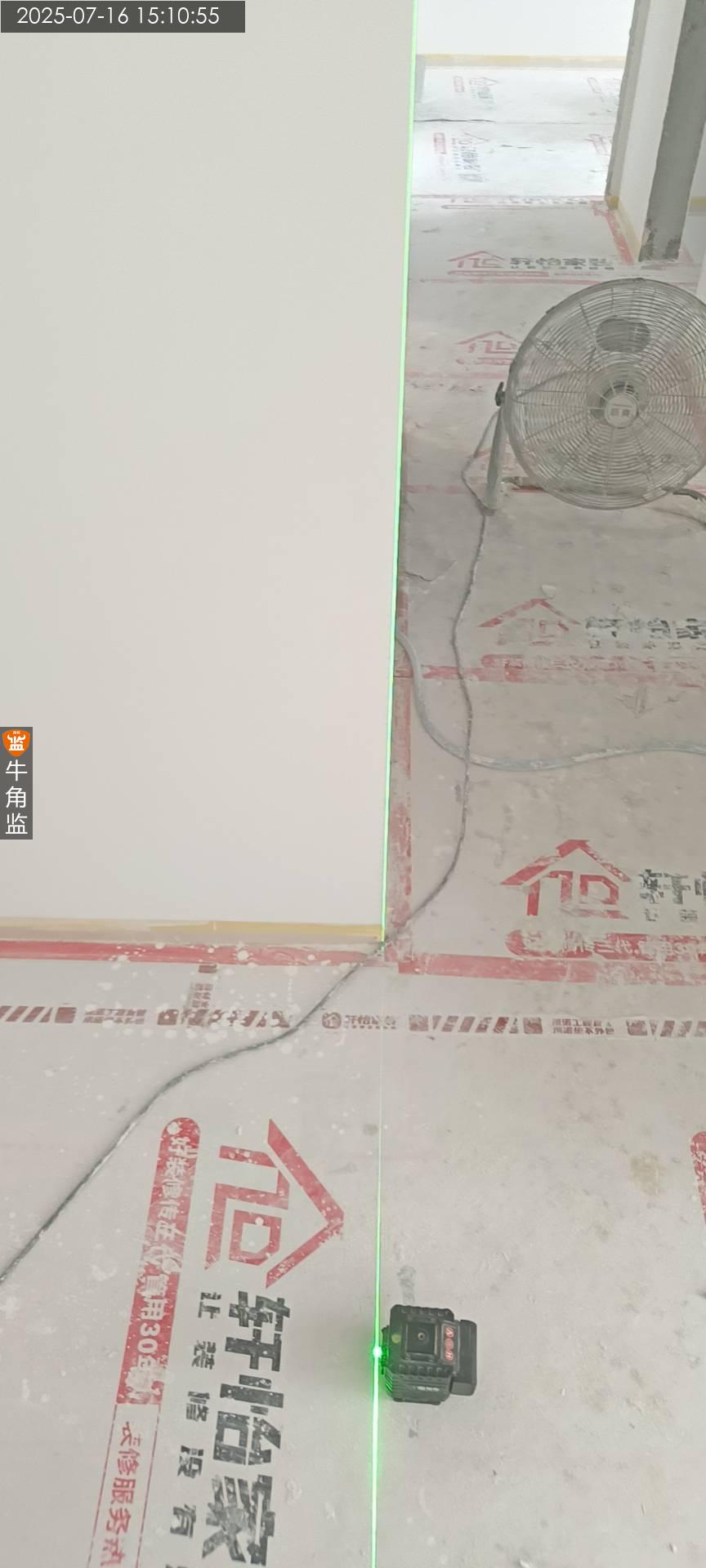

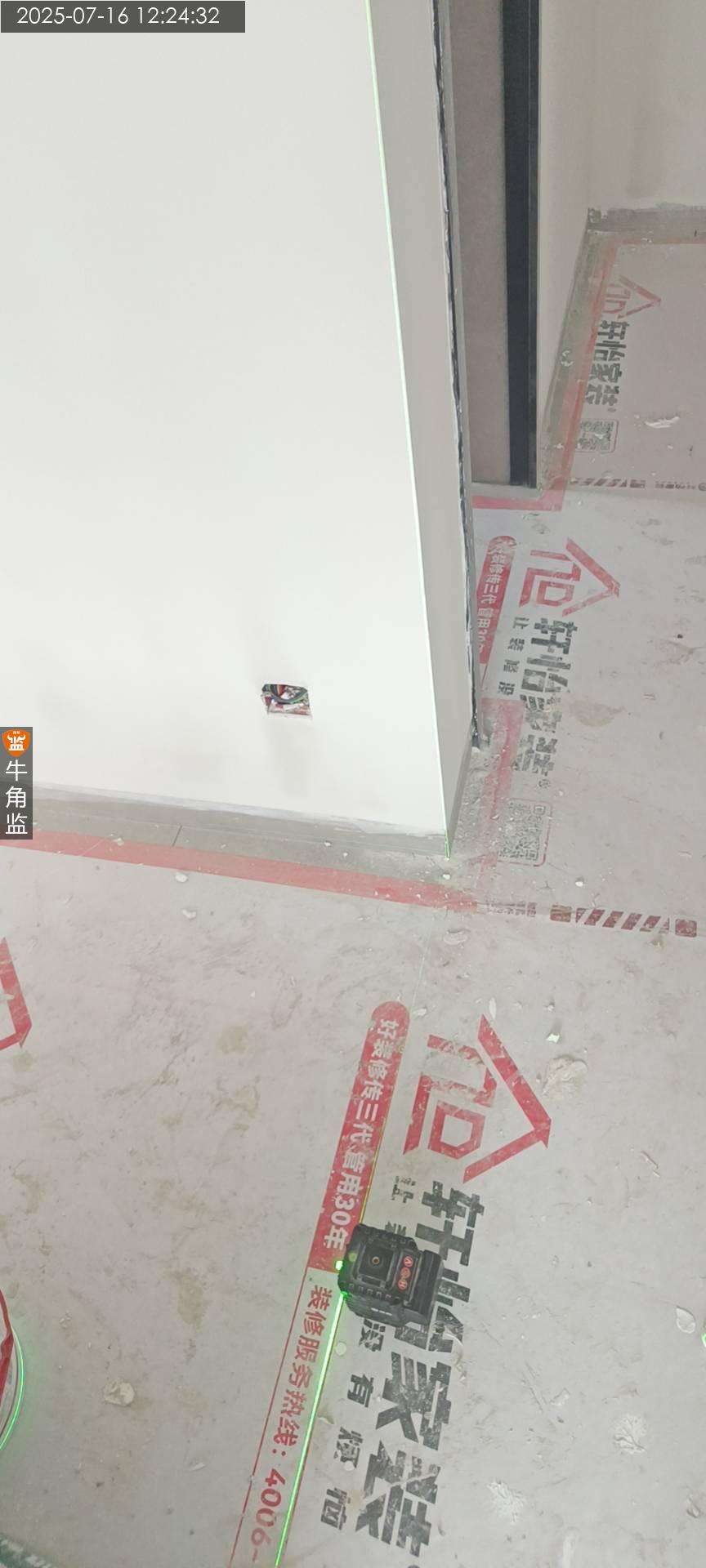

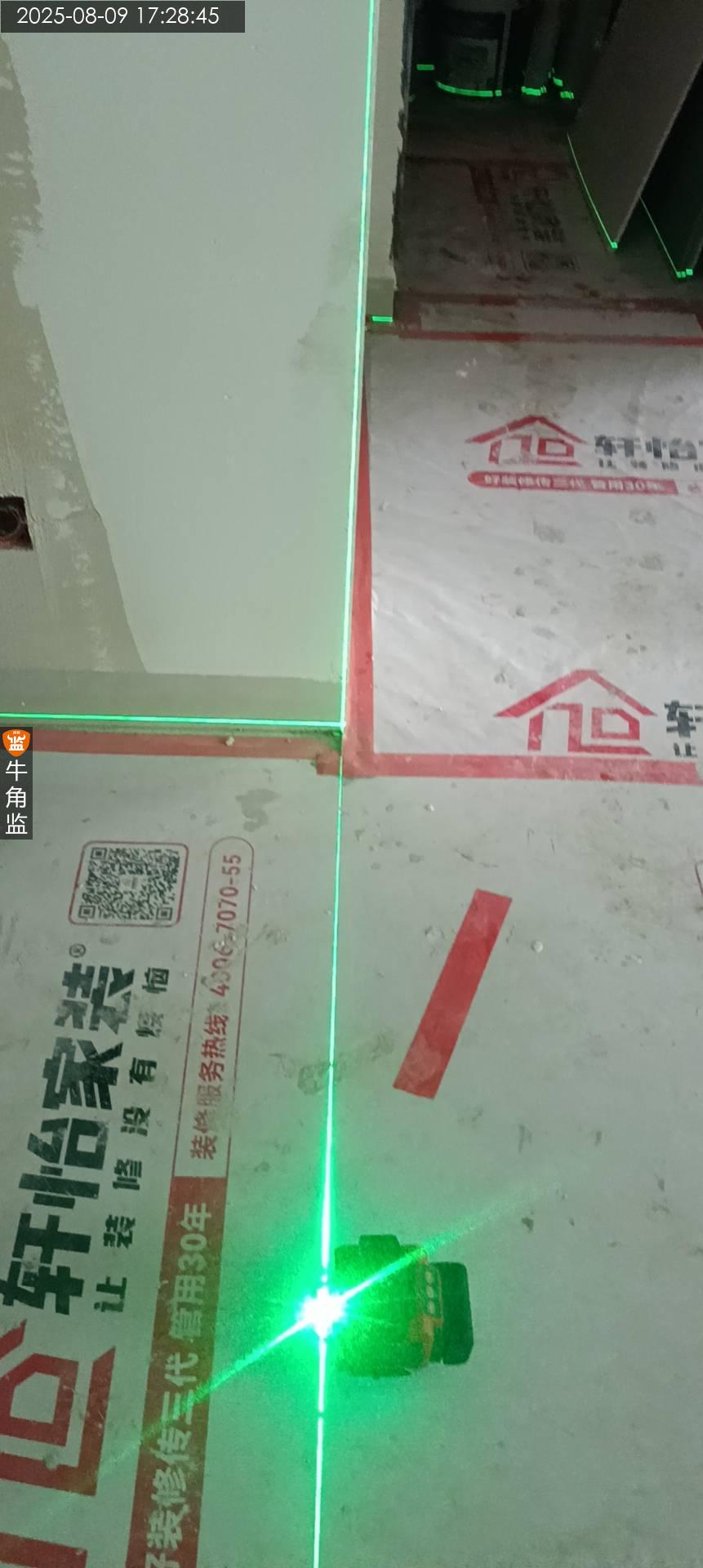

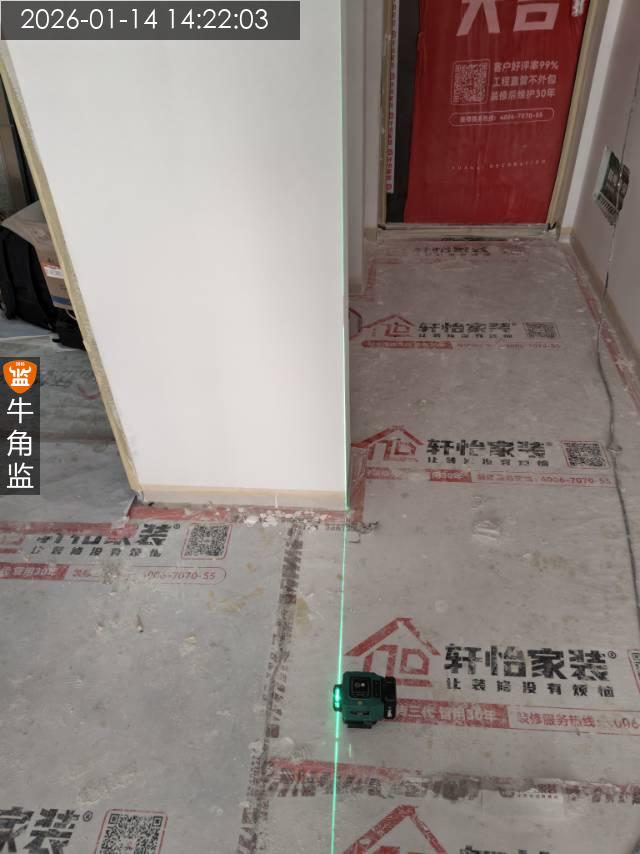

5 铺贴前需要预排版、定位基准线

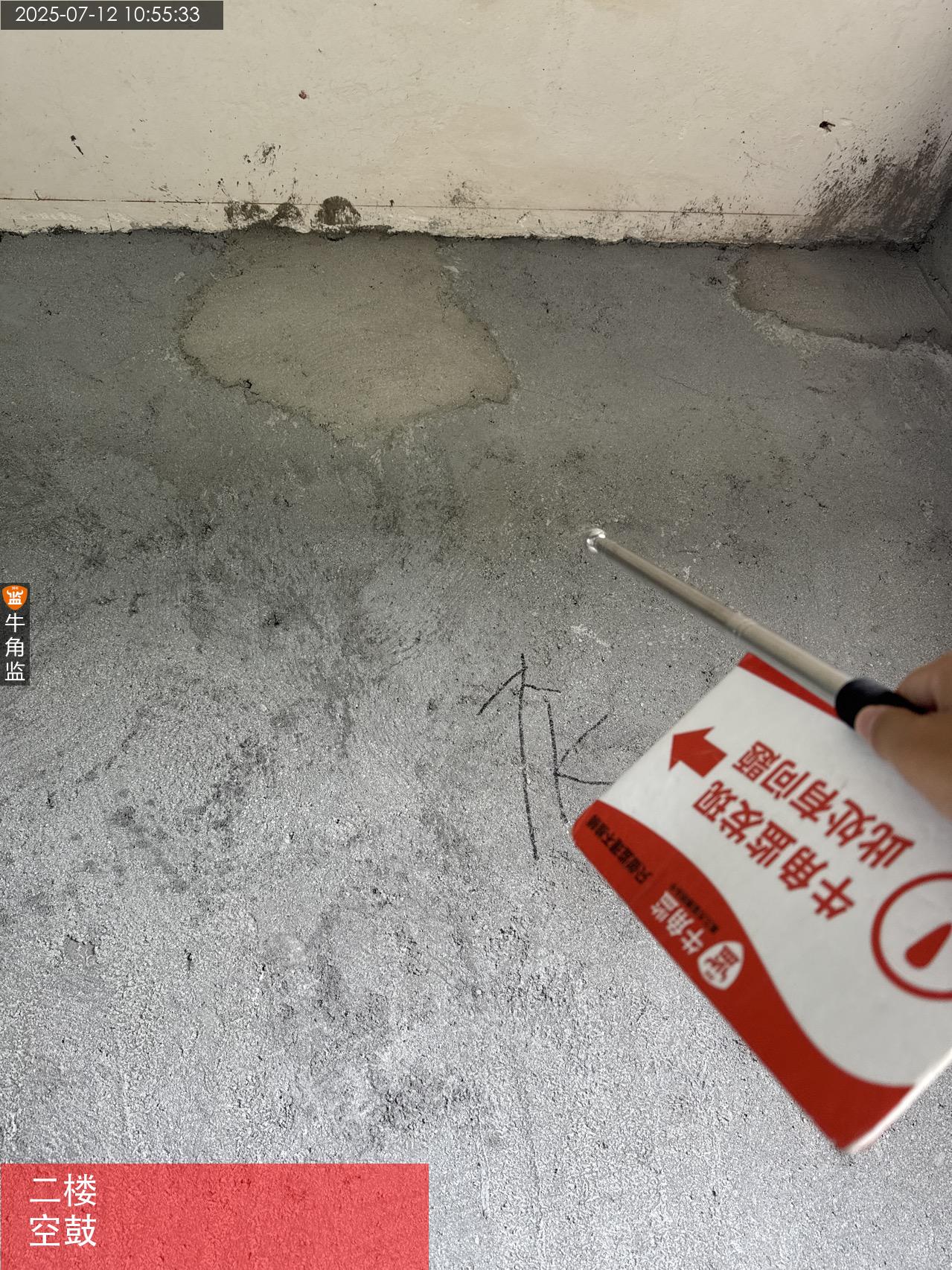

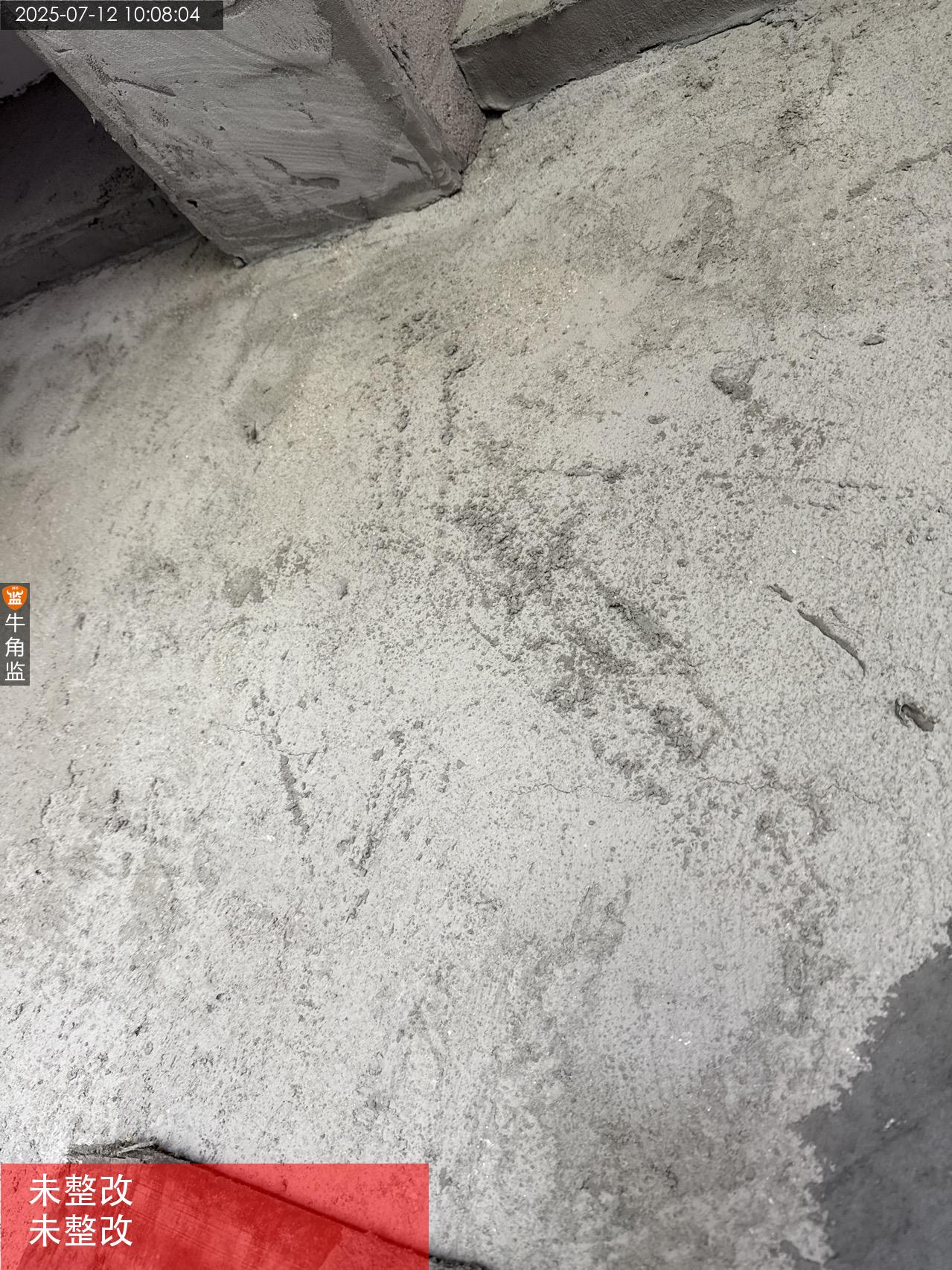

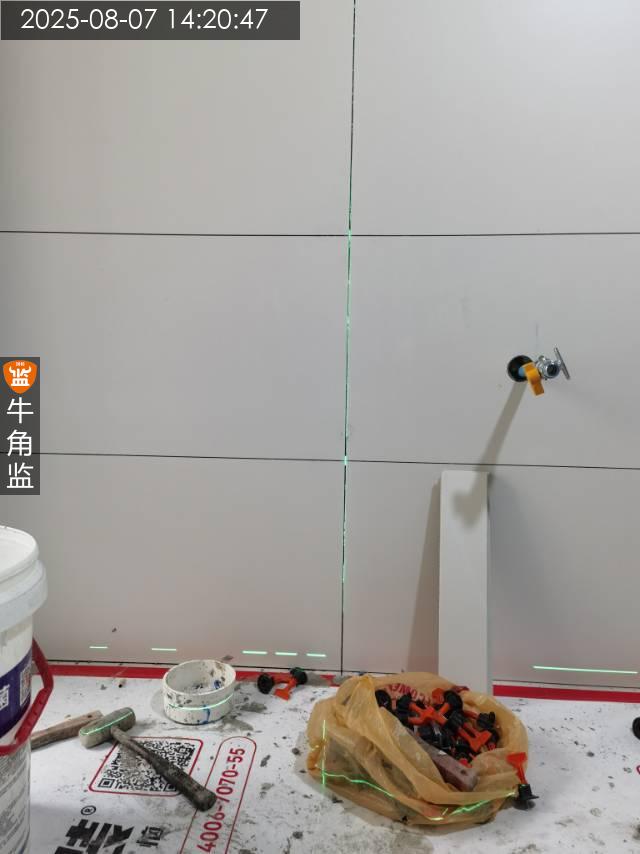

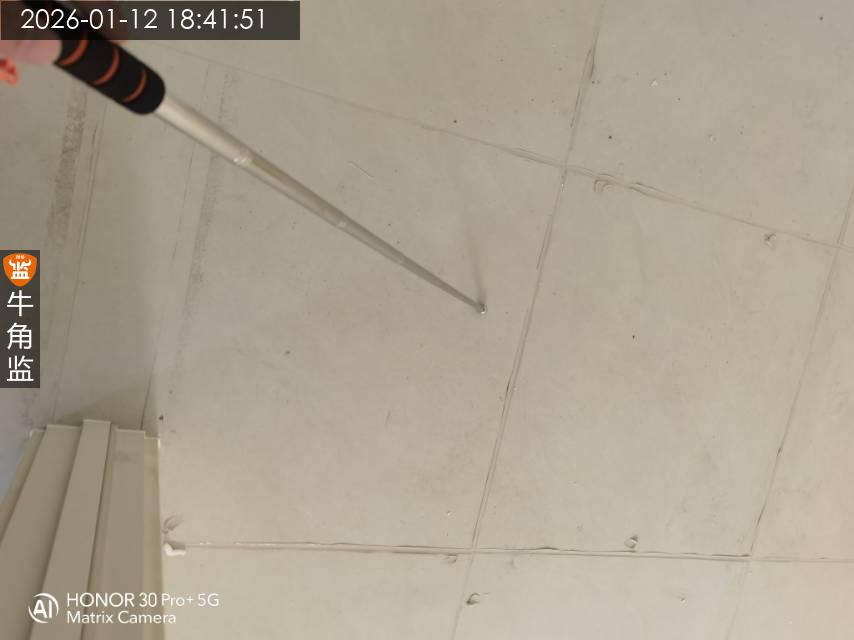

6 地砖不能有空鼓

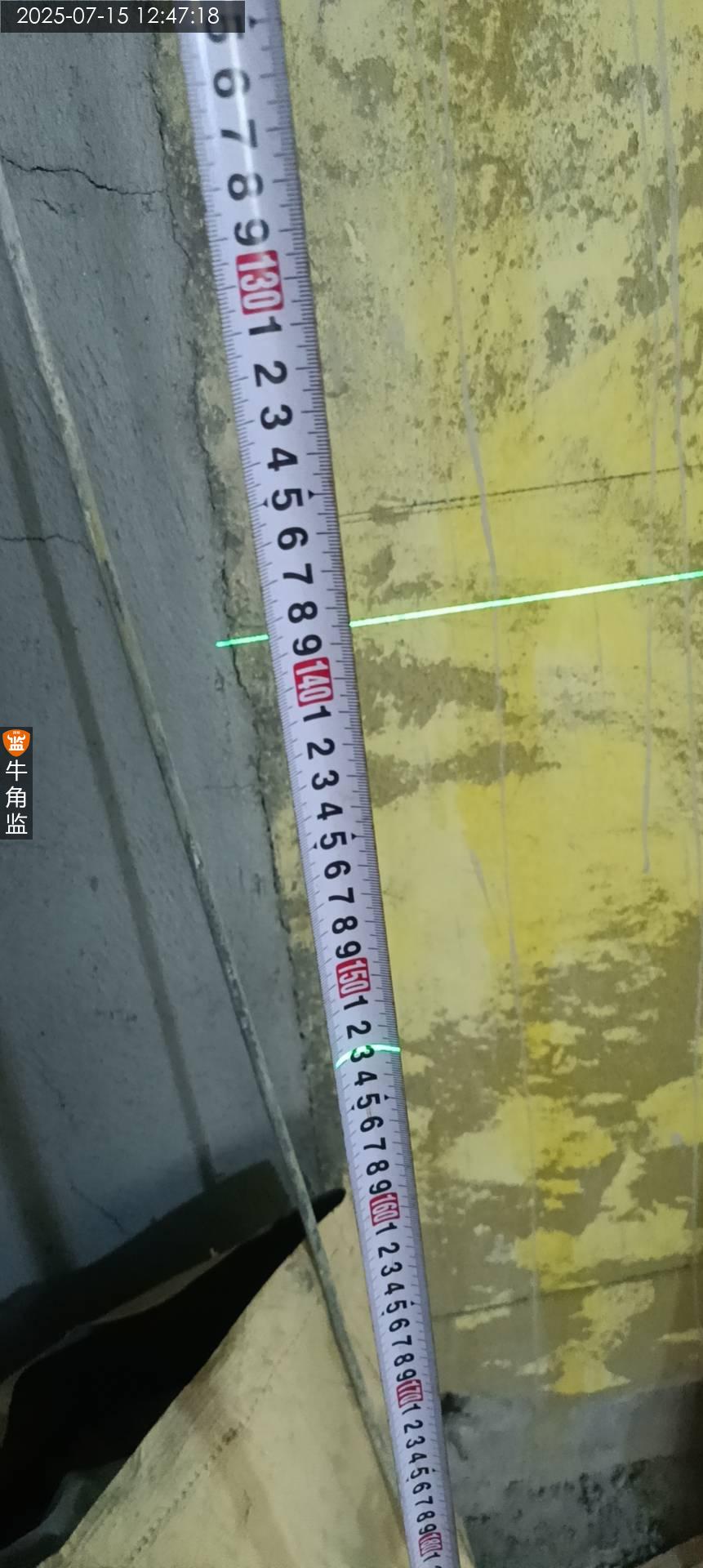

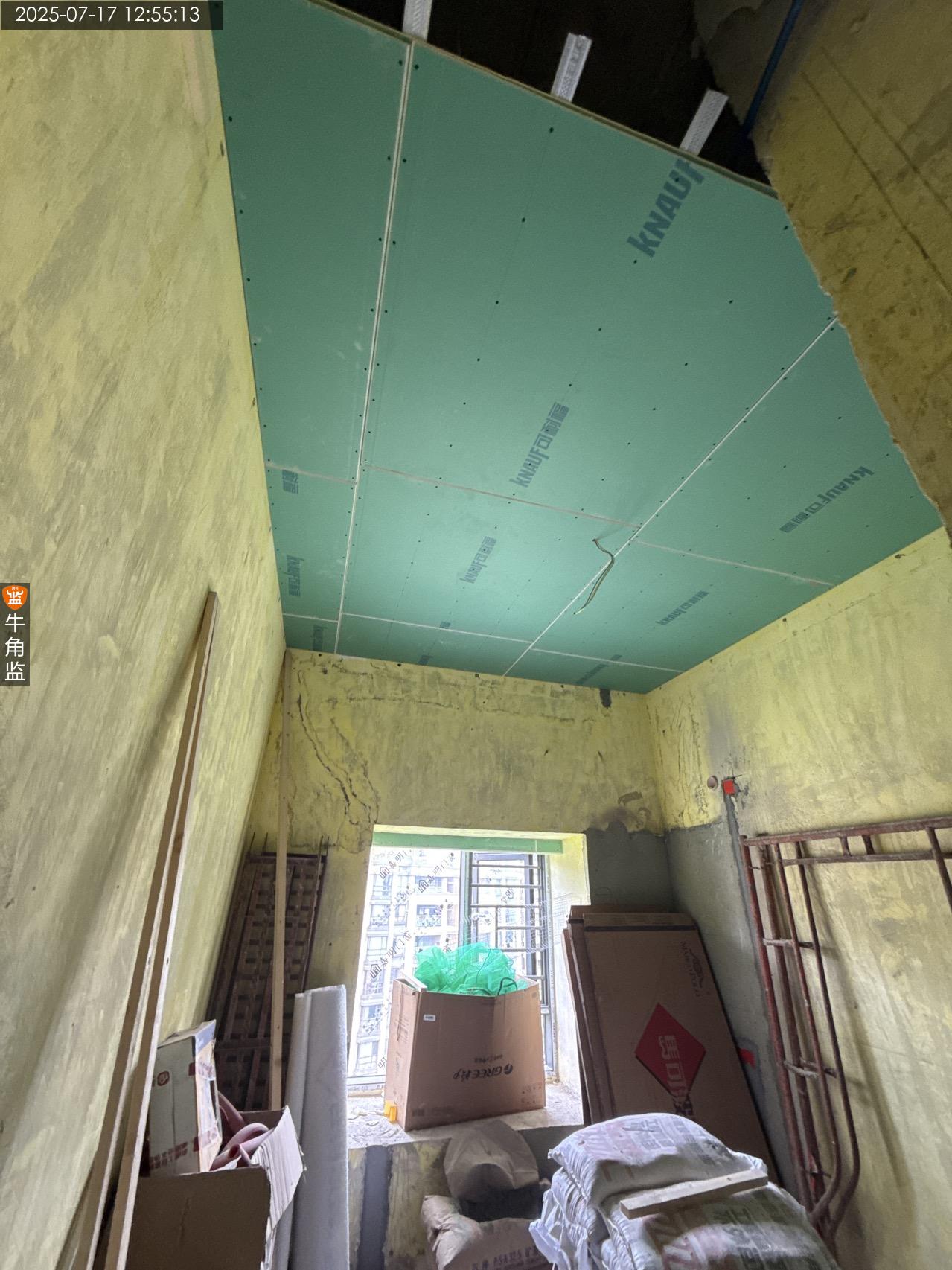

7 水泥砂浆地面找平平整度误差应2m靠尺检查不超过千分之三,自流平平整度不超过千分之二
8.地砖铺贴厚度不低于5公分完成面。墙砖铺贴不高于2公分。特殊情况通知业主确认施工方式。

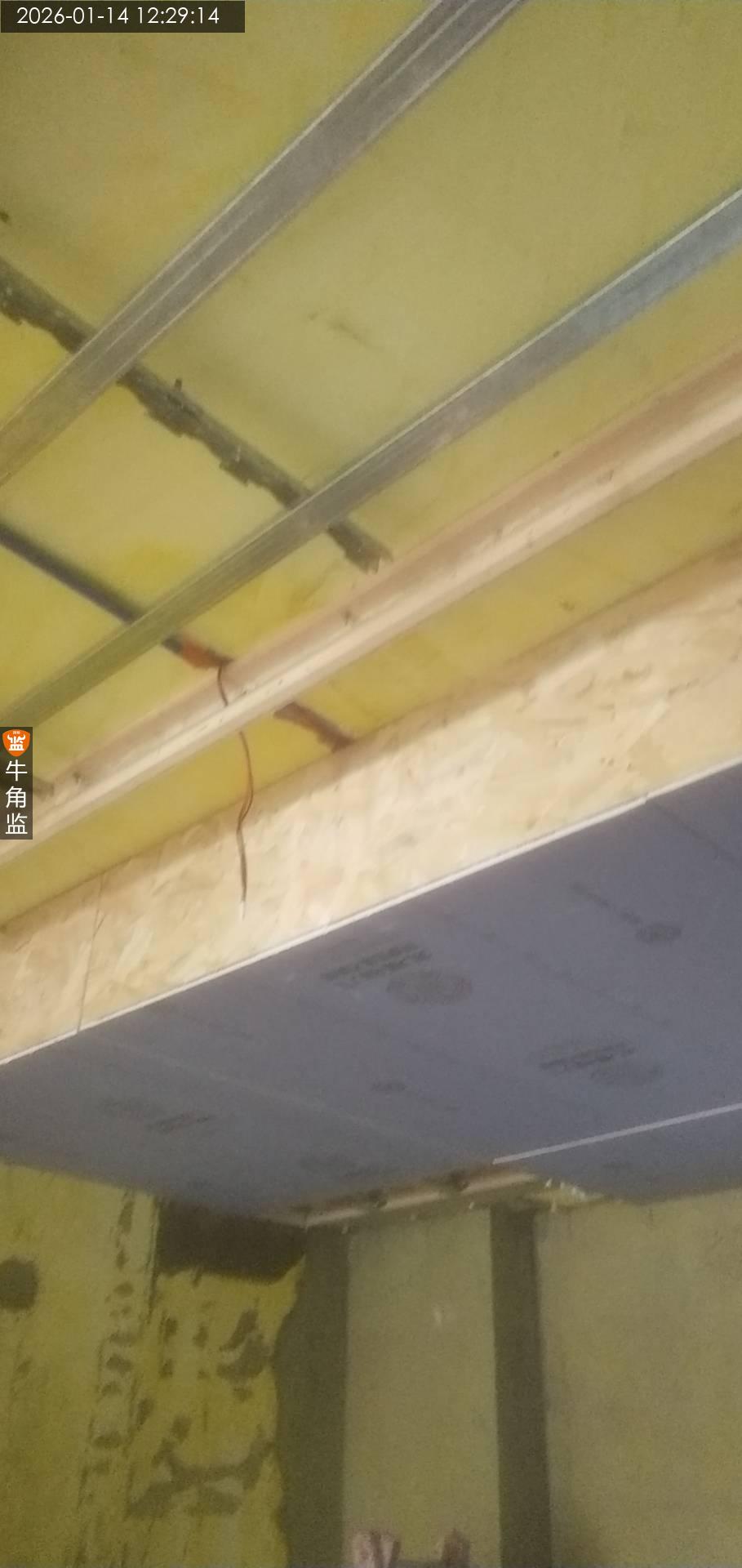

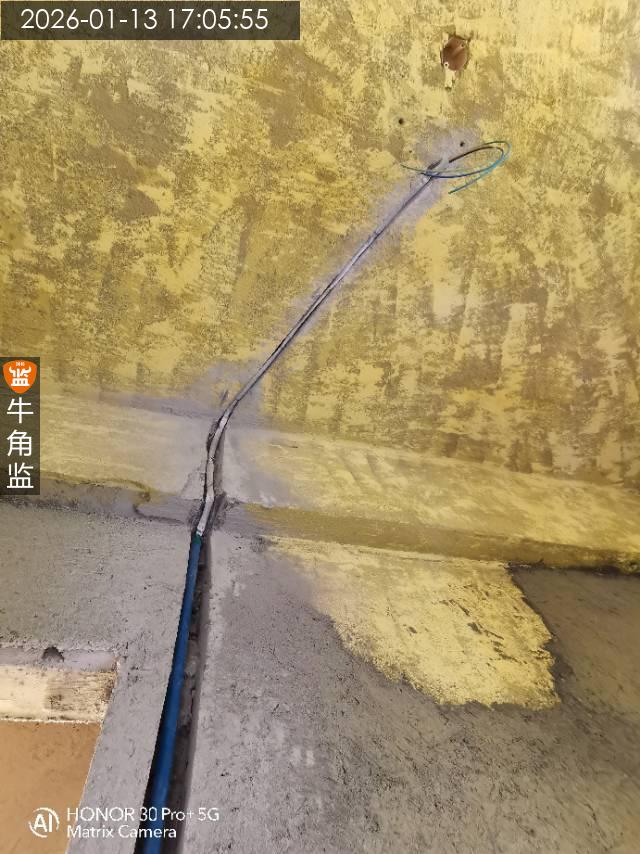

墙砖工艺交底:
1 墙砖铺贴使用双面满挂浆工艺

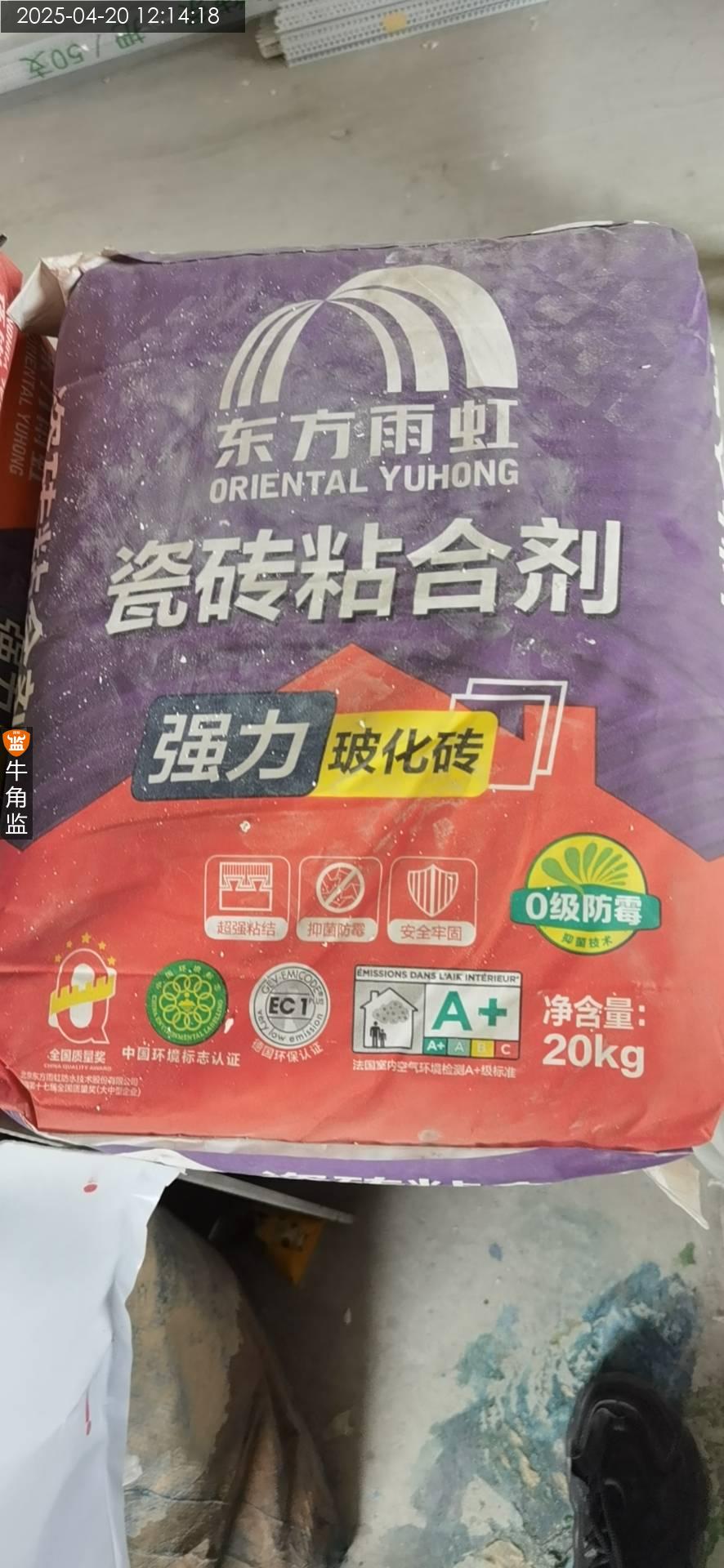

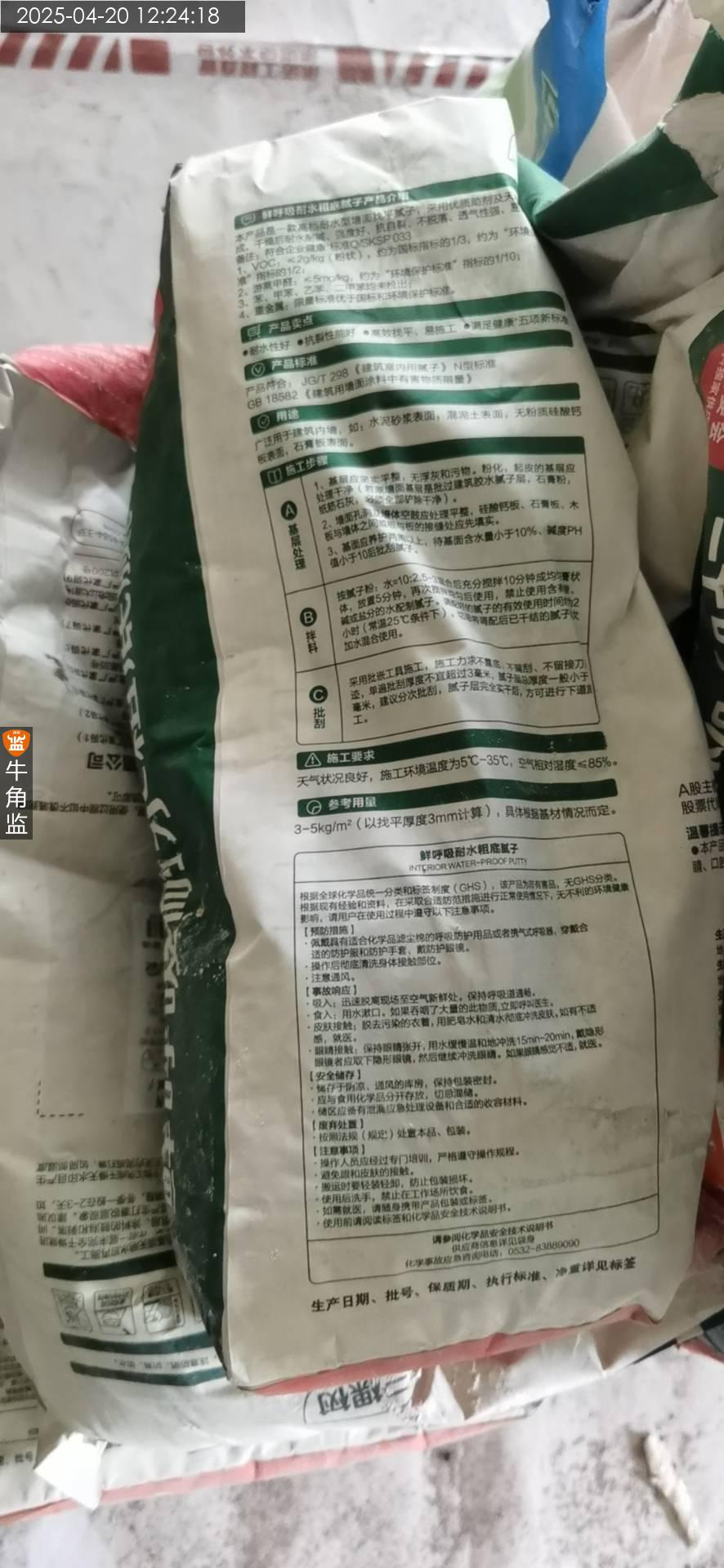

2 地砖上墙必须使用纯瓷砖胶铺贴
3 严禁瓷砖胶混合水泥浆使用
4 拼角处可以使用收边条或者45度拼接。
5 瓷砖踢脚线使用暗贴工艺
6 地砖上墙使用湿挂和干挂工艺
7 每自然间或标准间的空鼓砖块数不应超过总数的5%,单片砖只允许边角空鼓,空鼓率不可超过5%,且中心不能空鼓
注意:

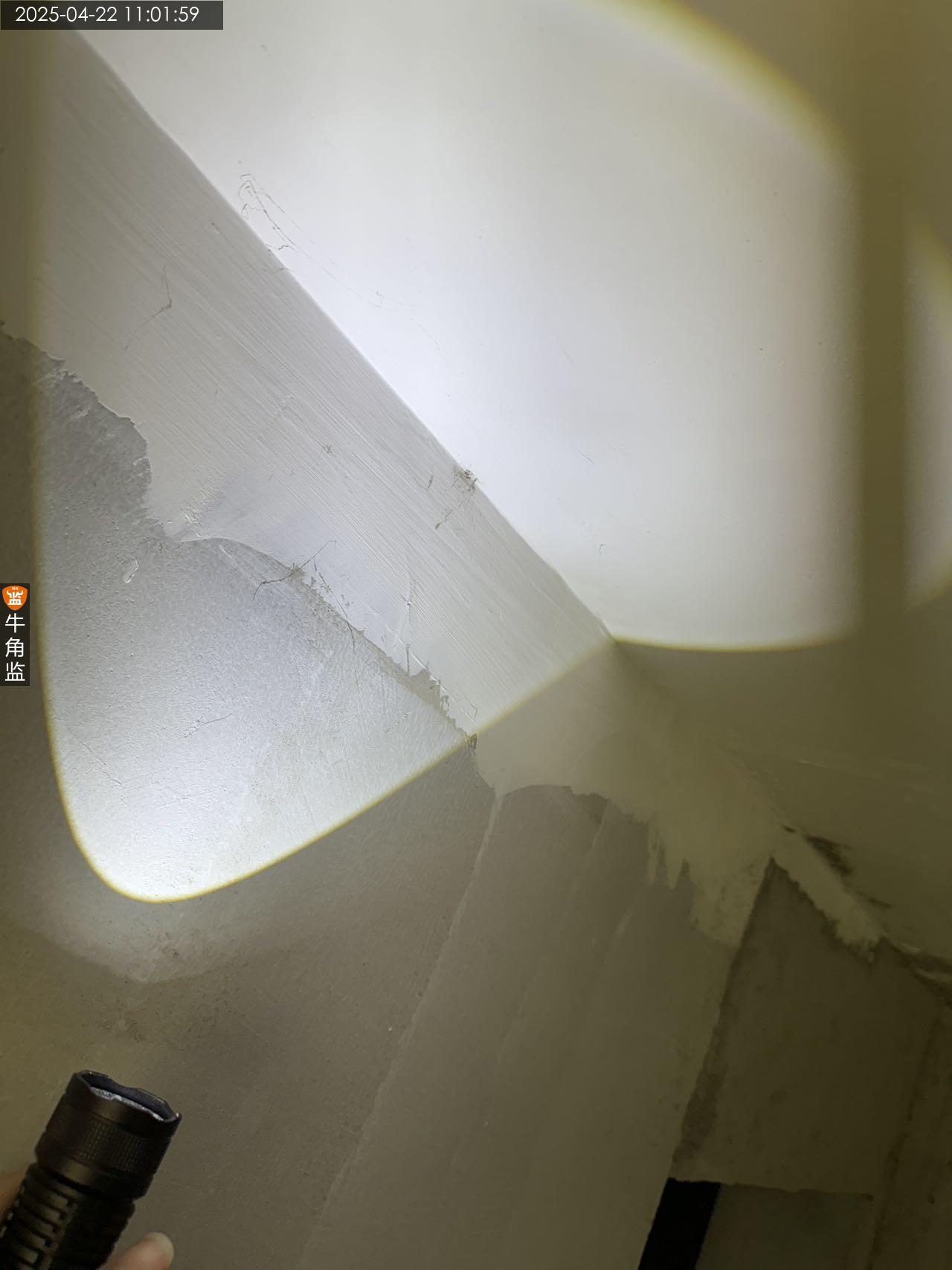

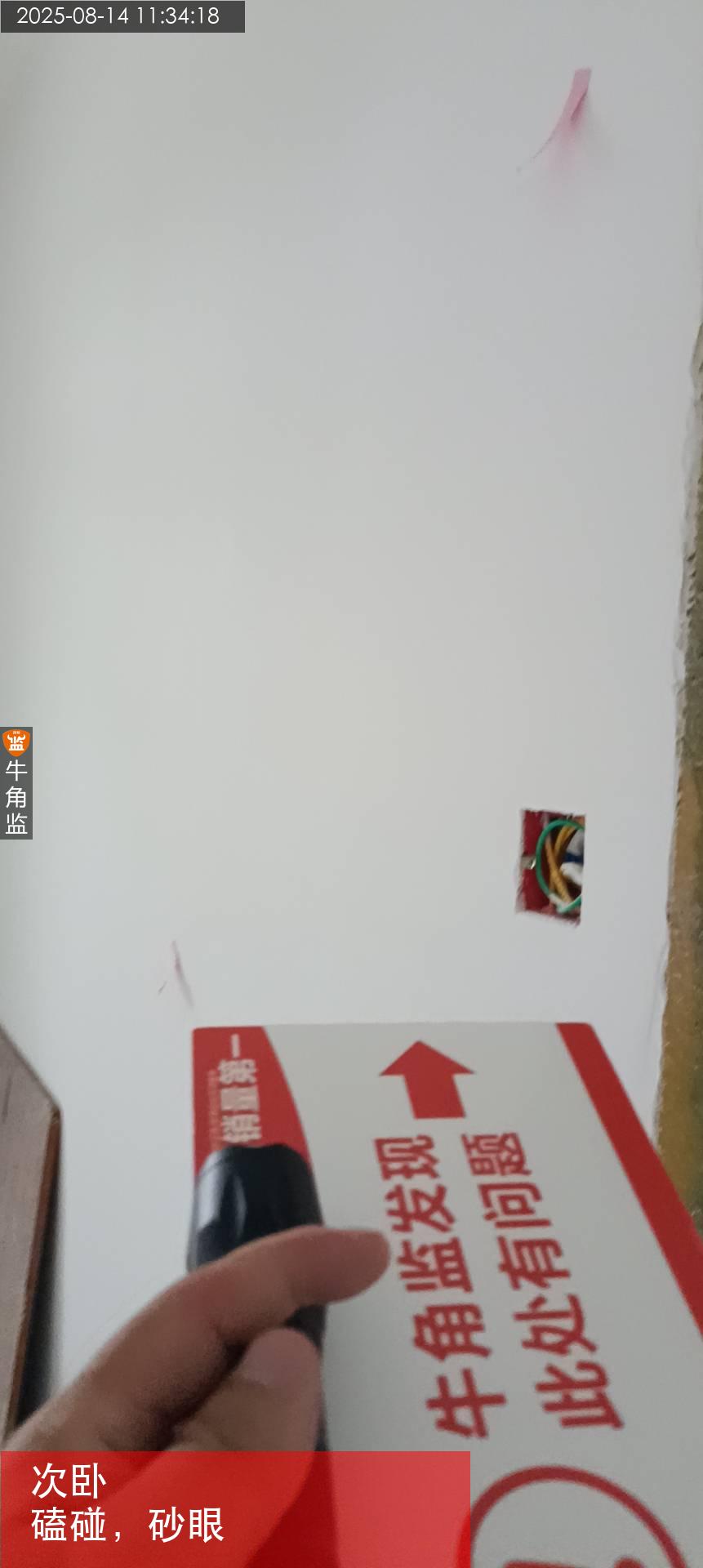

1.瓷砖不允许有明显高低差。

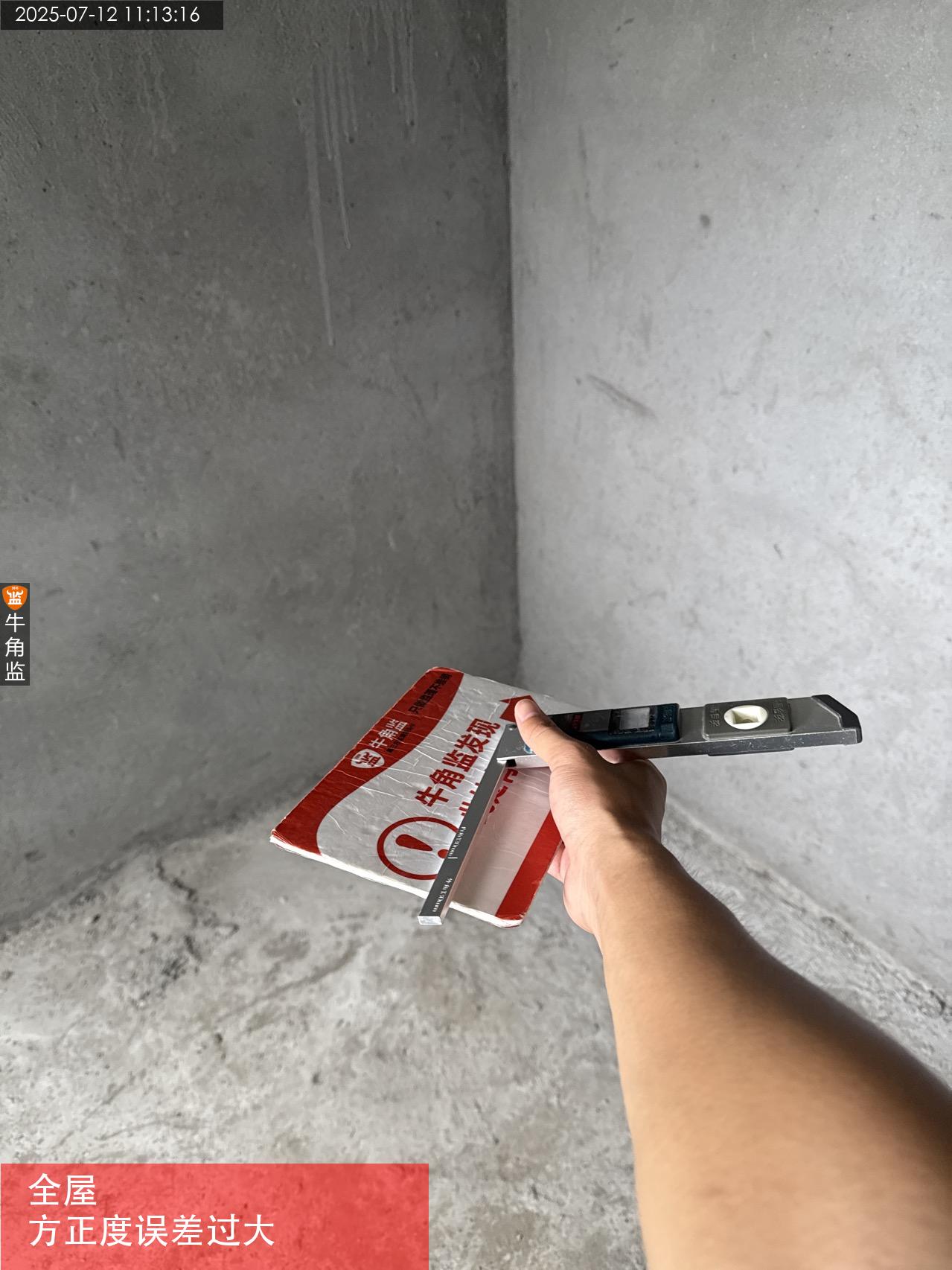

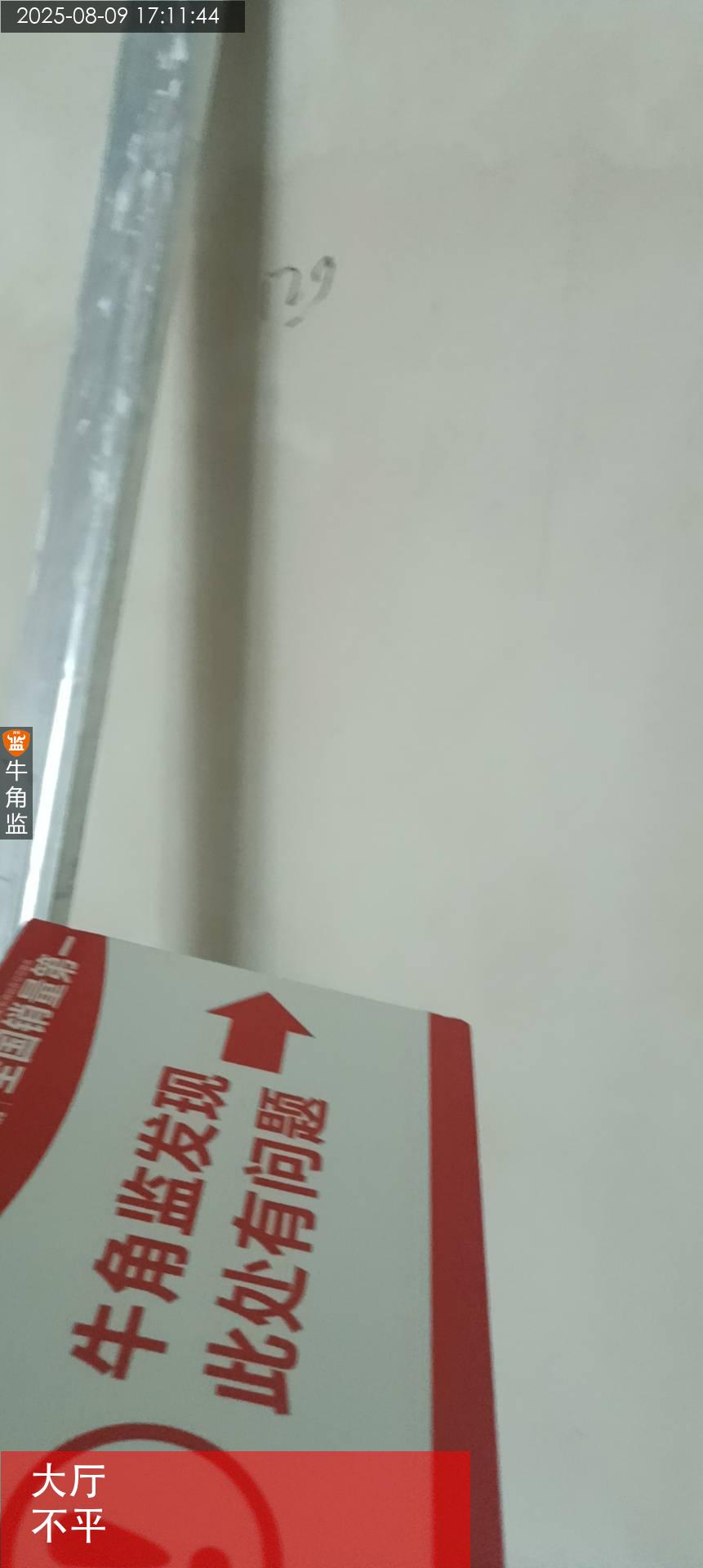

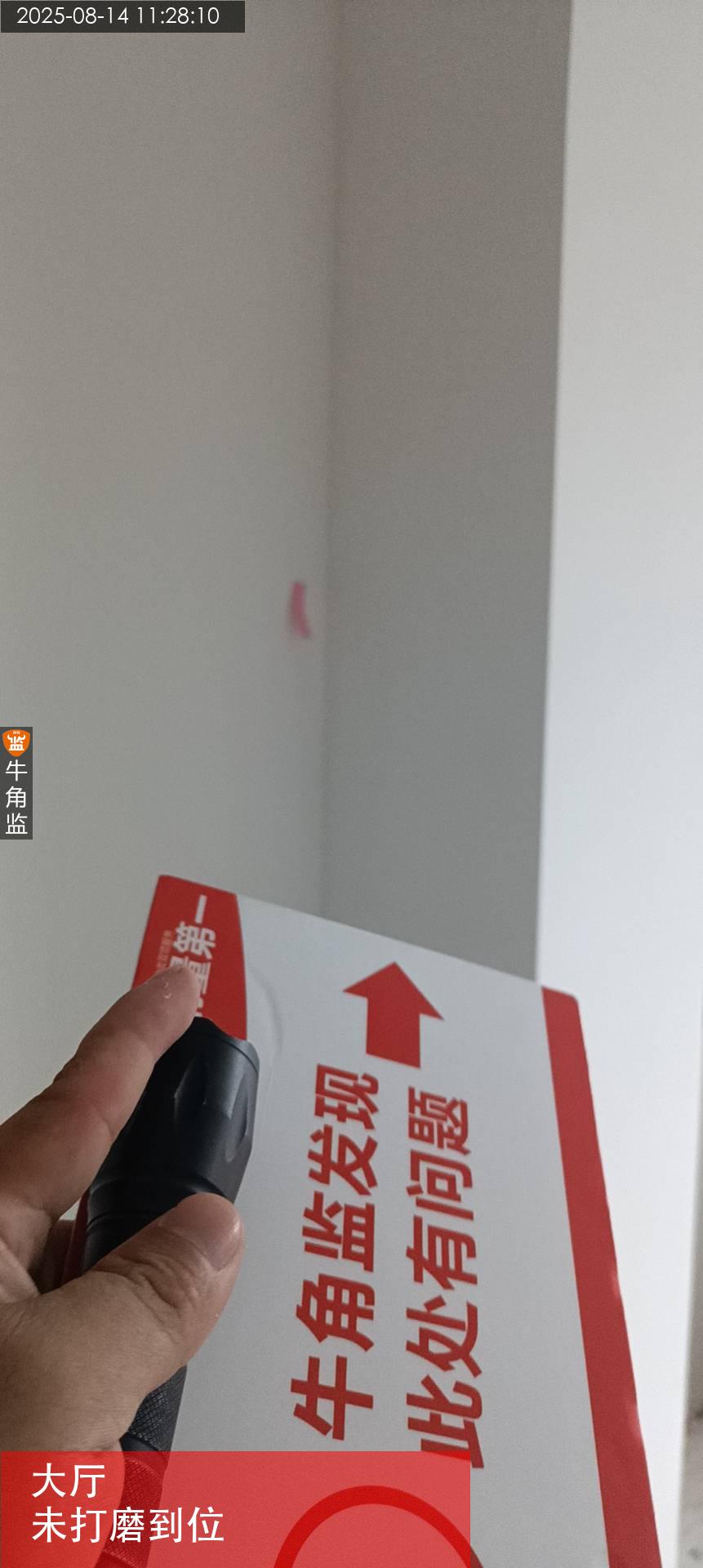

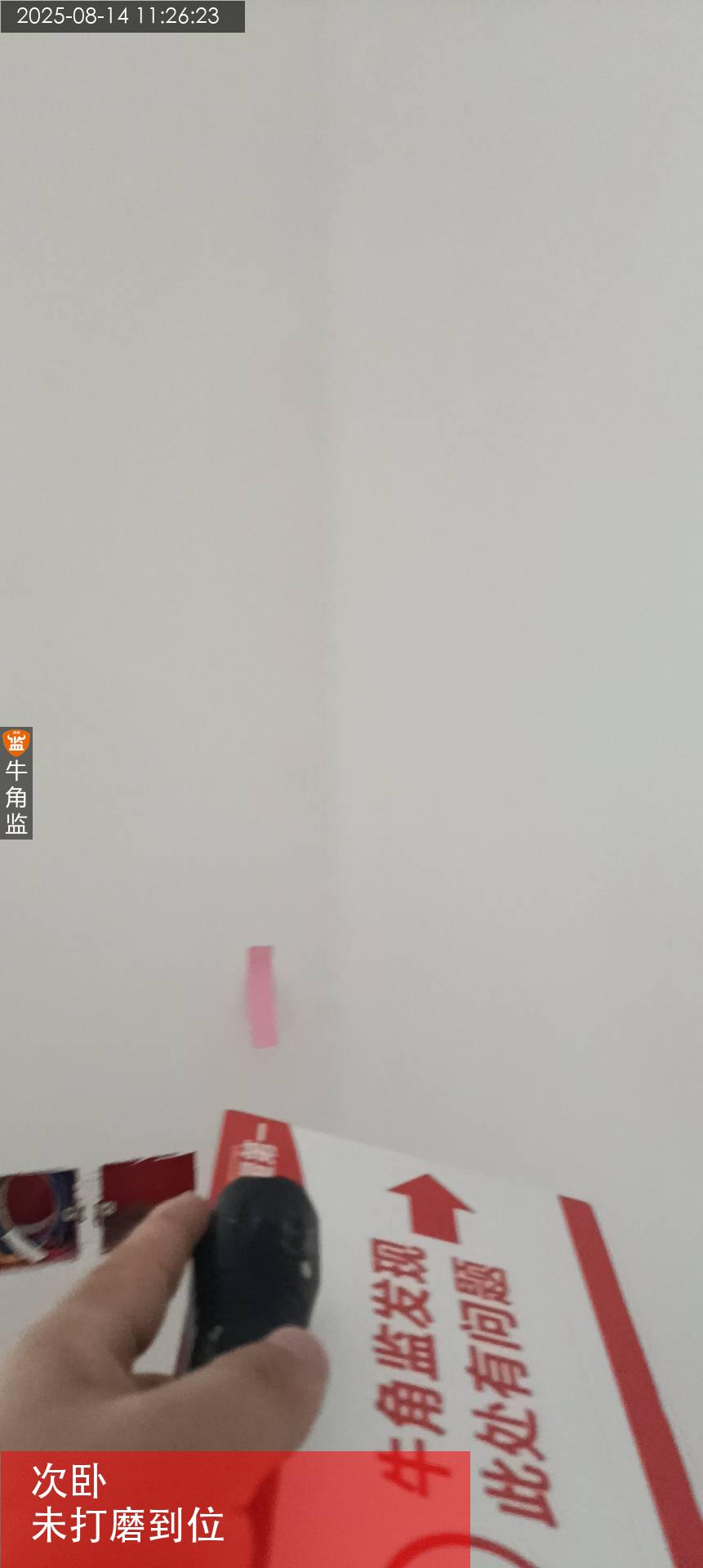

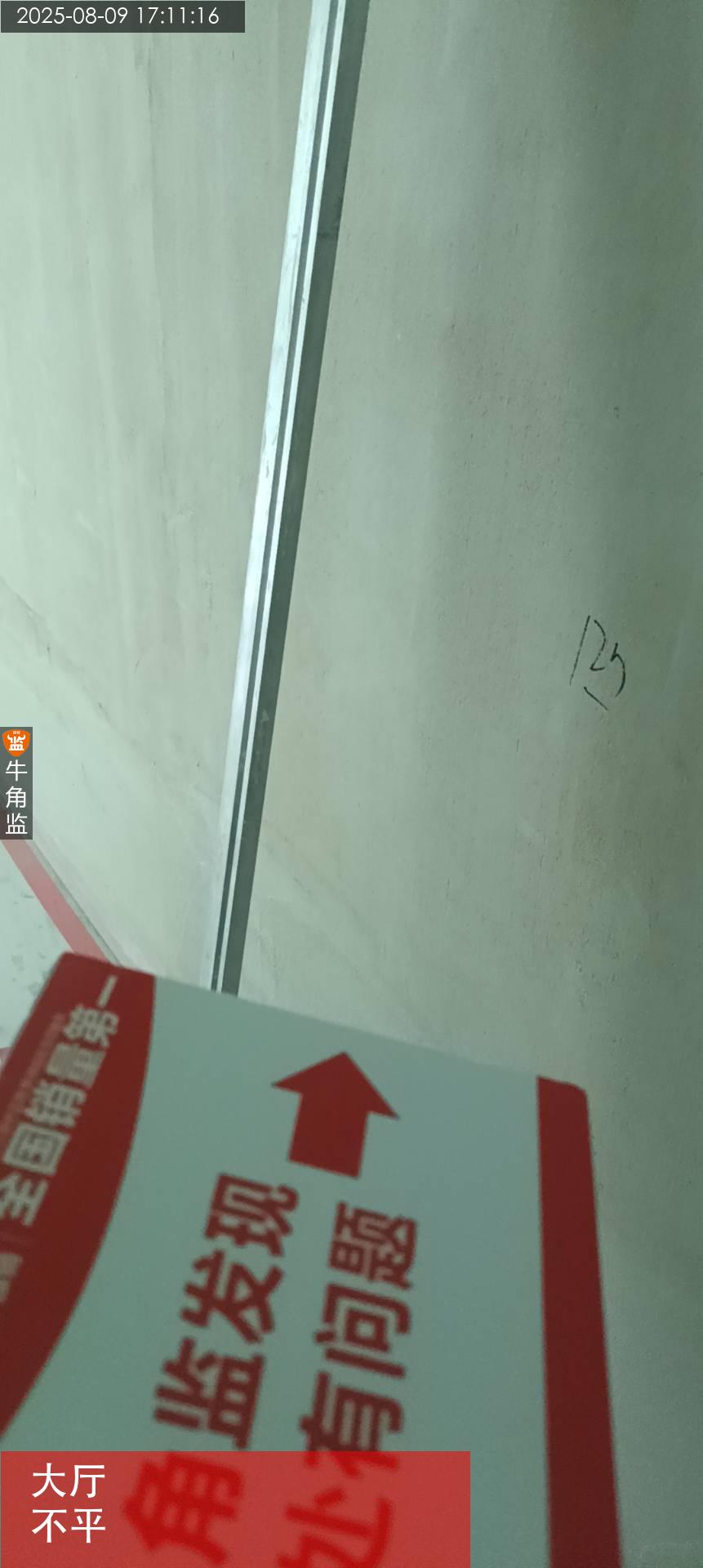

2.四个角平整一致。

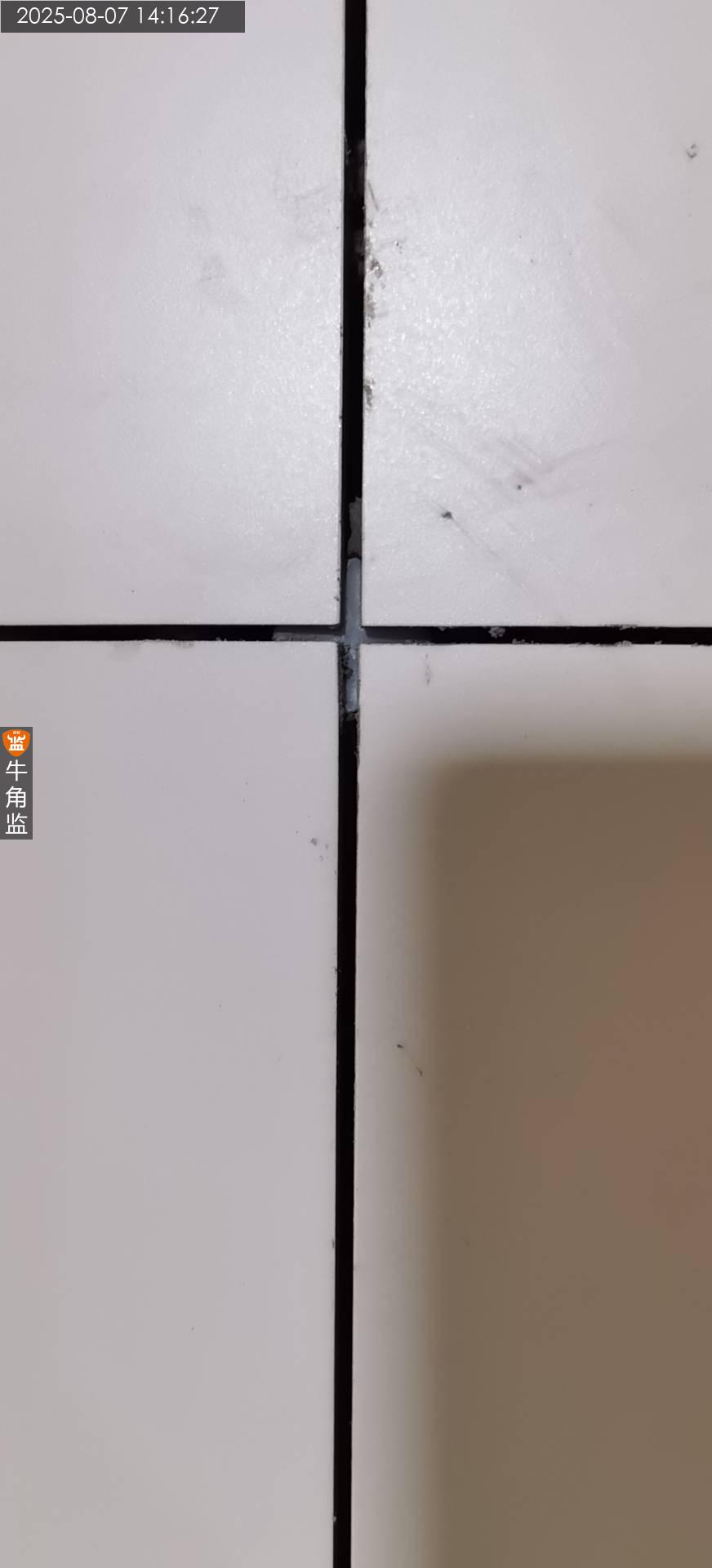

3.瓷砖铺贴有平整度,缝隙大小头,排版等问题的情况下停止贴砖。和甲方业主确认后贴砖。
4.建议使用美缝,预留2mm左右瓷砖缝有利于美缝。
5.贴砖2m靠尺平整度误差3mm. 垂直度垂直,直角度直角90度。
