广州轩怡装饰设计工程有限公司
打分/点评
送鲜鸡蛋
55
扔臭鸡蛋
111
综合指数:25.79%
监理好评率:44.64%
配合整改率:0.00%
臭鸡蛋率:67.28%
番禺区锦********1998
设 计 师:未知
施工队长:未知
工地面积:91.00㎡
装修总价:0.00
本次评价:C

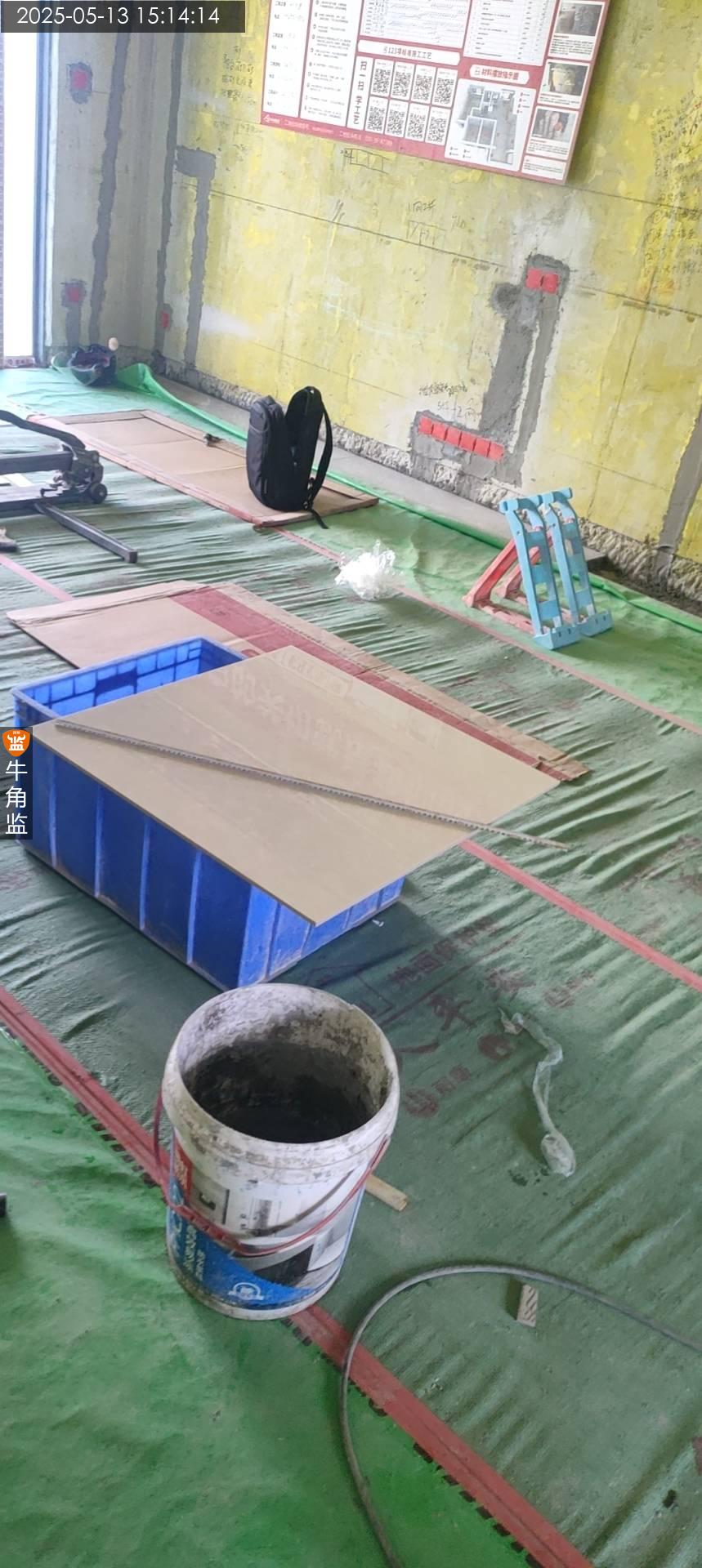

本次评语:

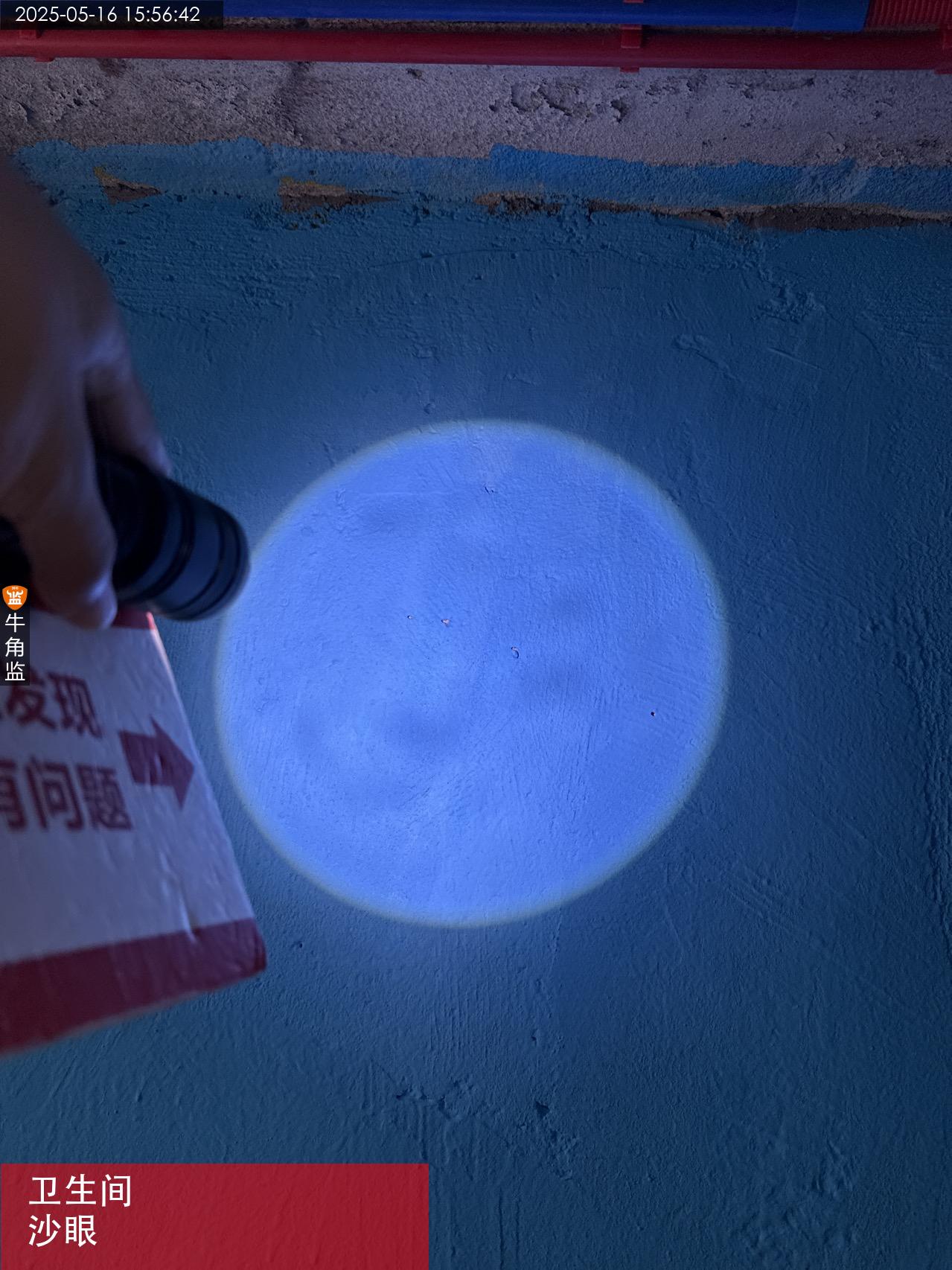

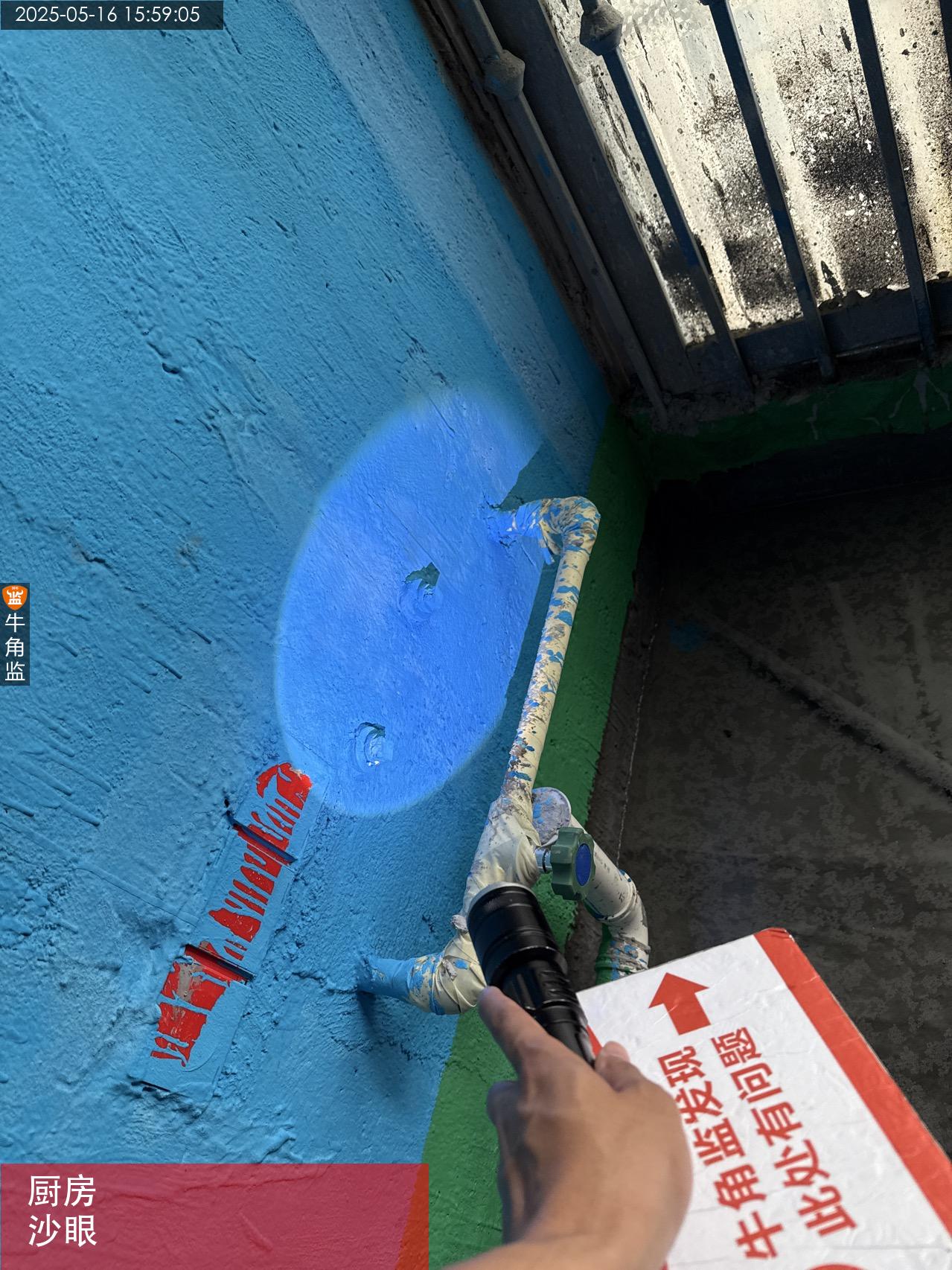

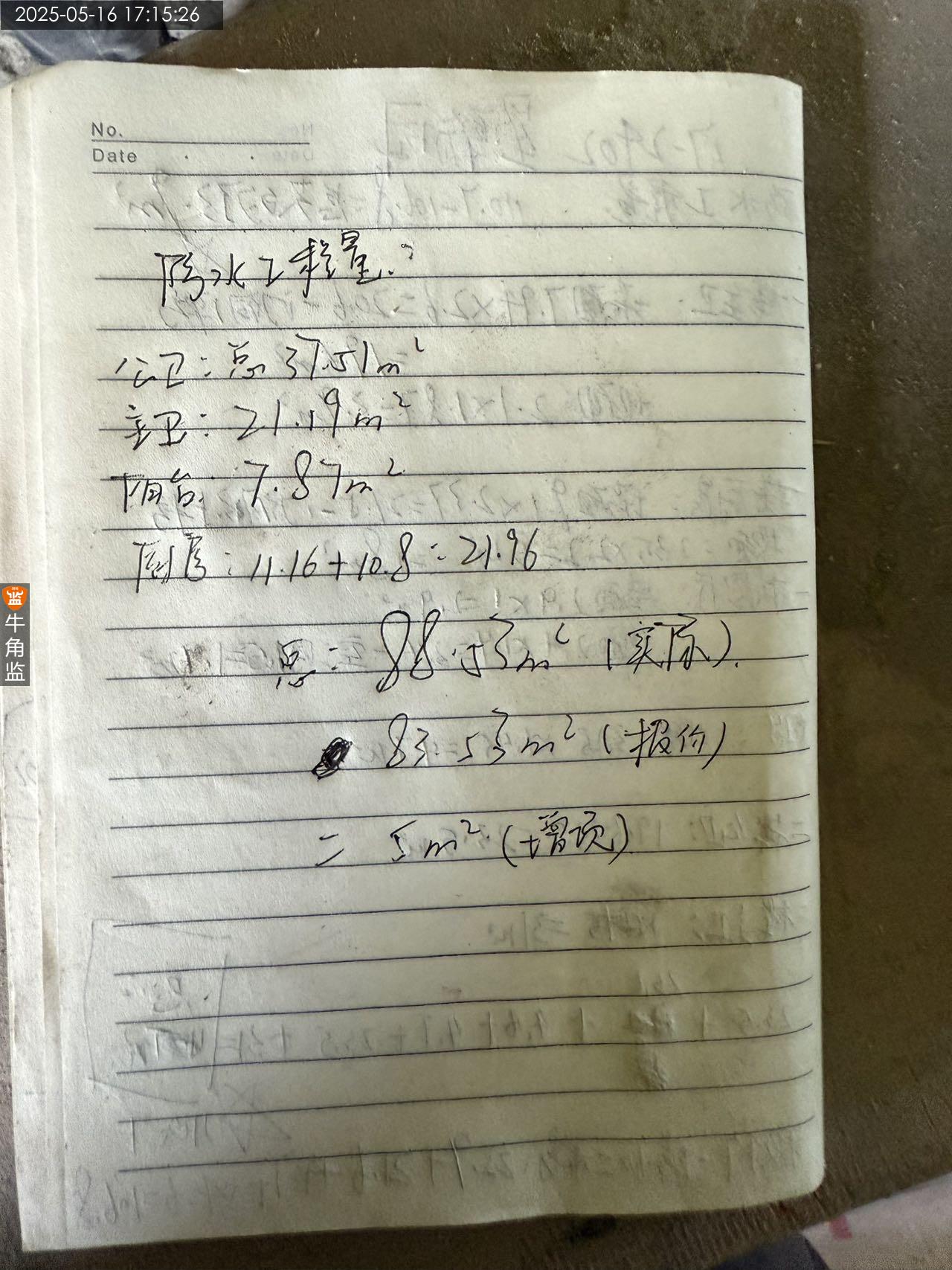

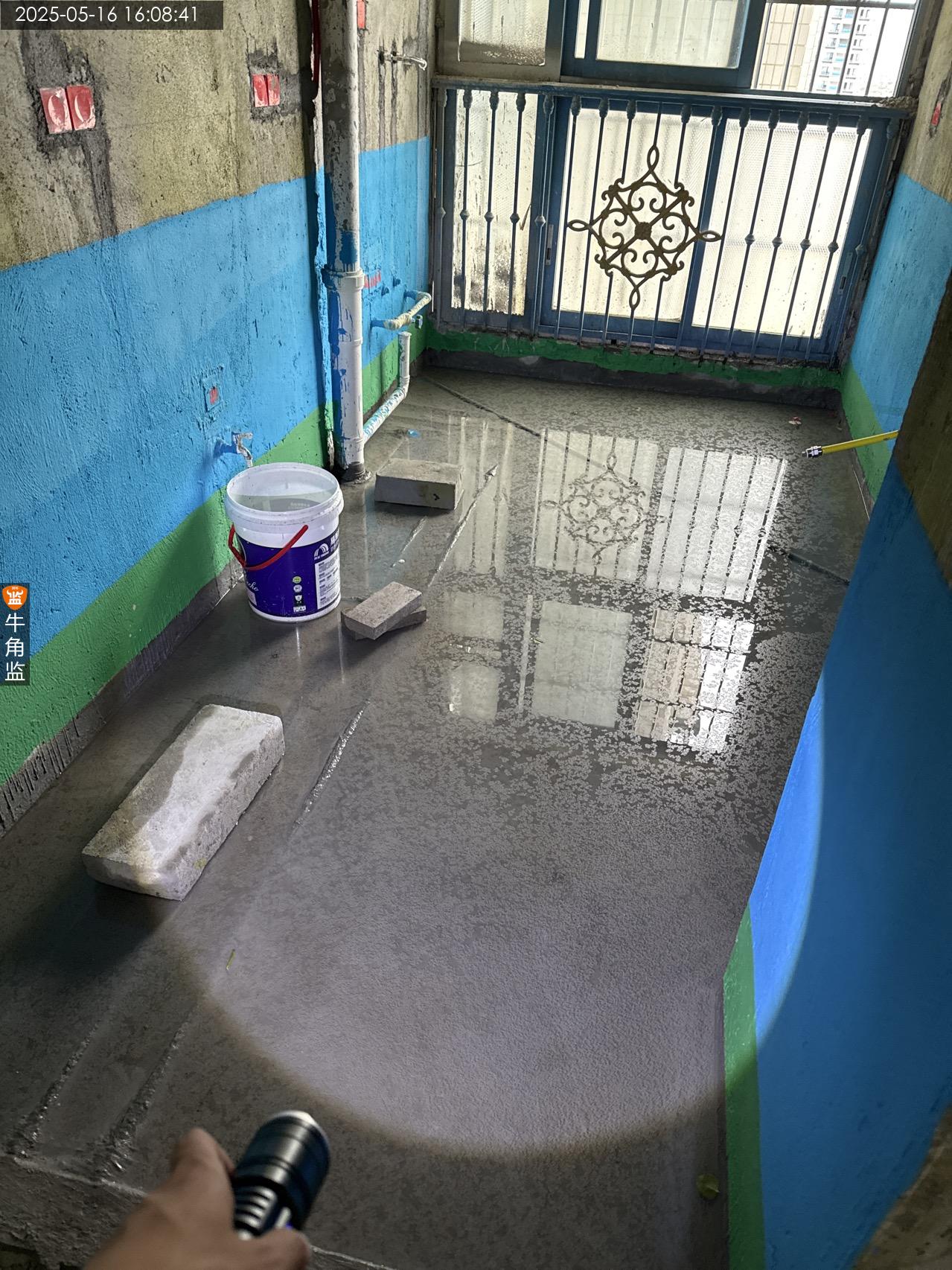

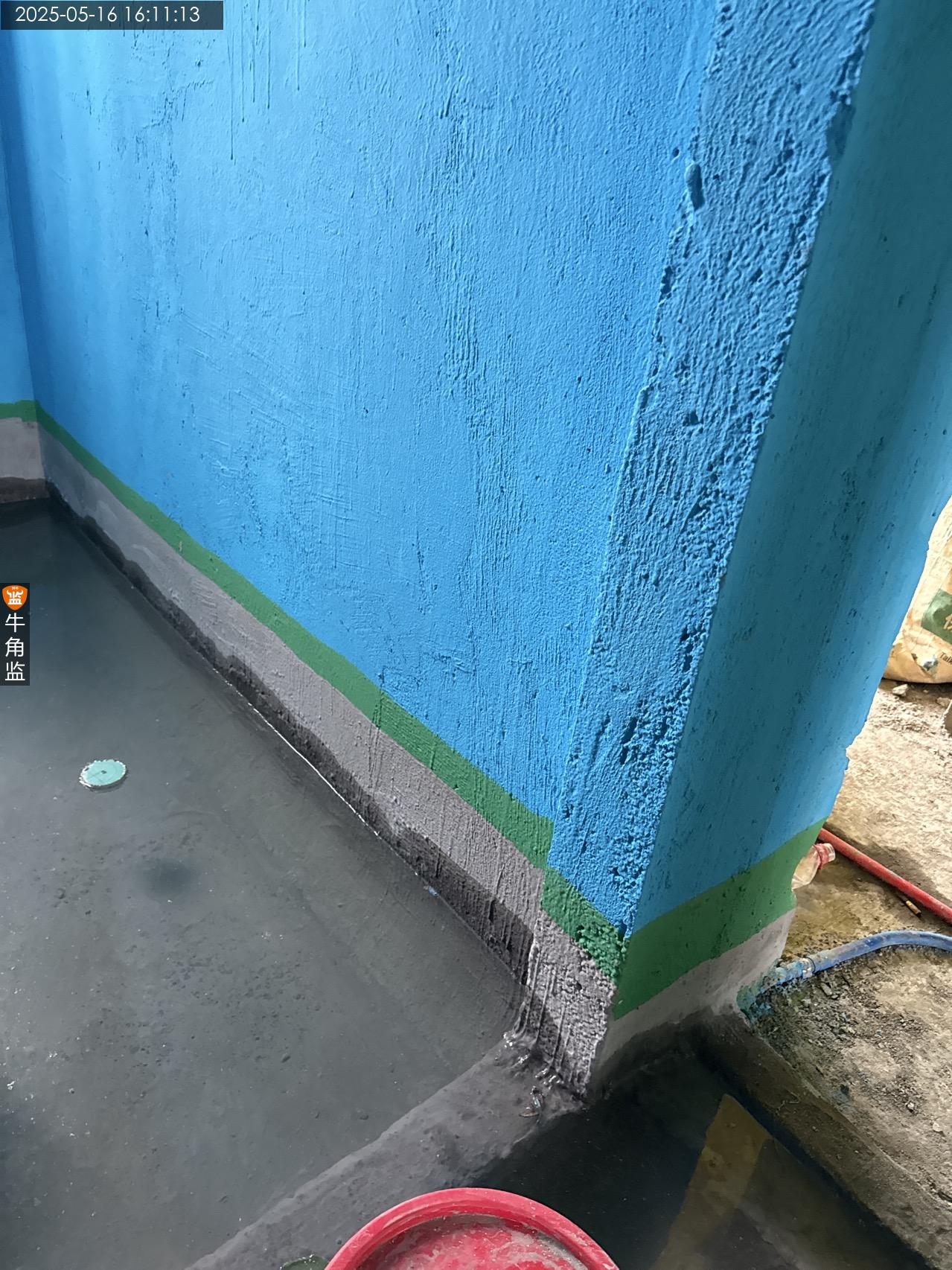

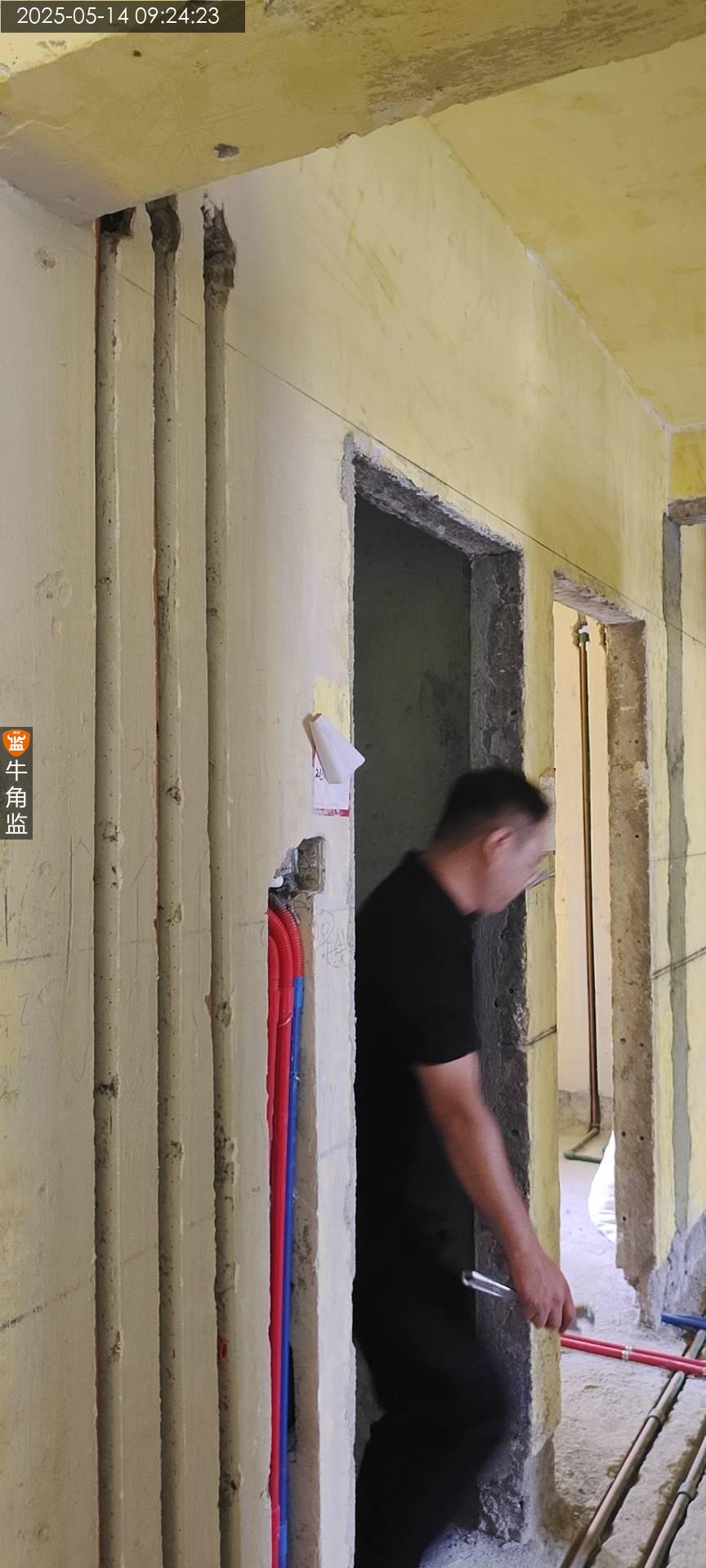

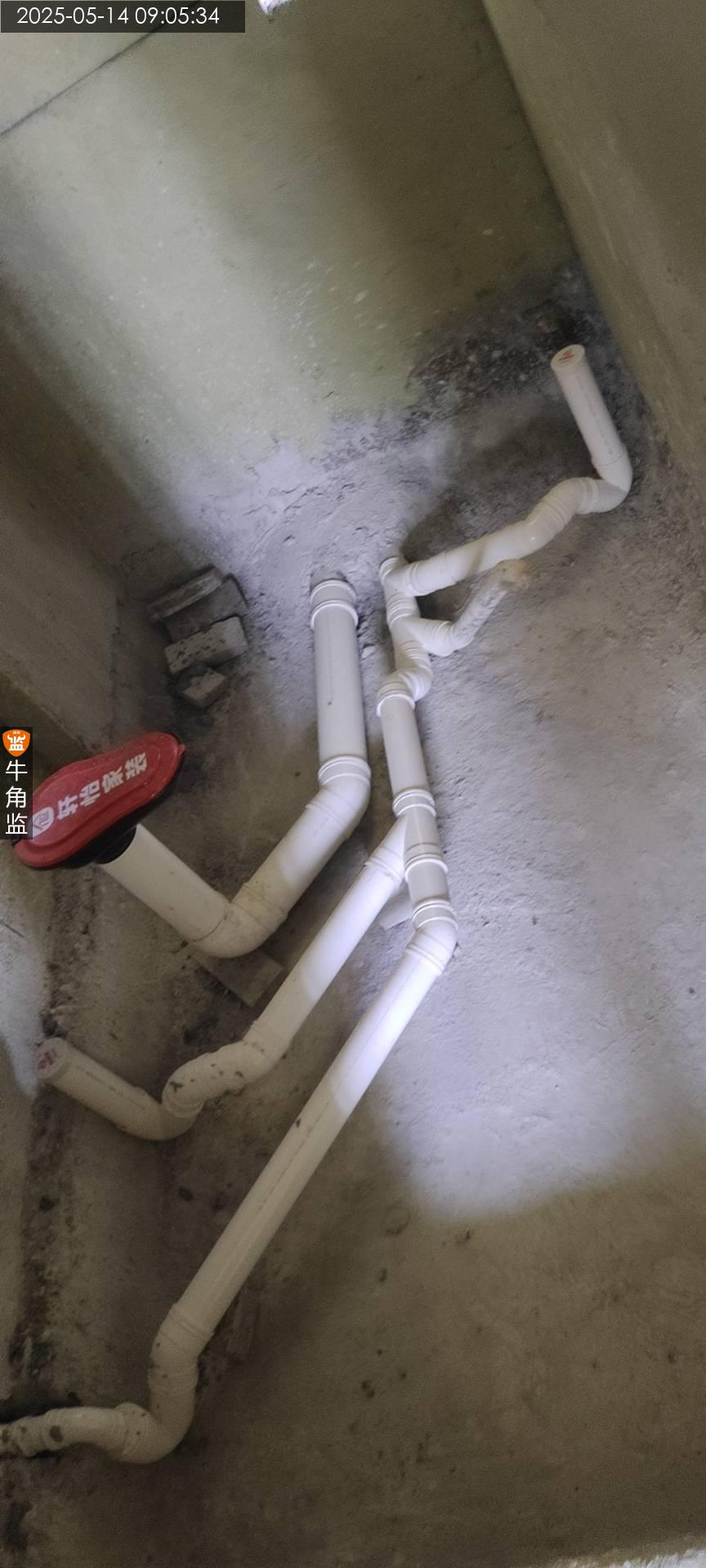

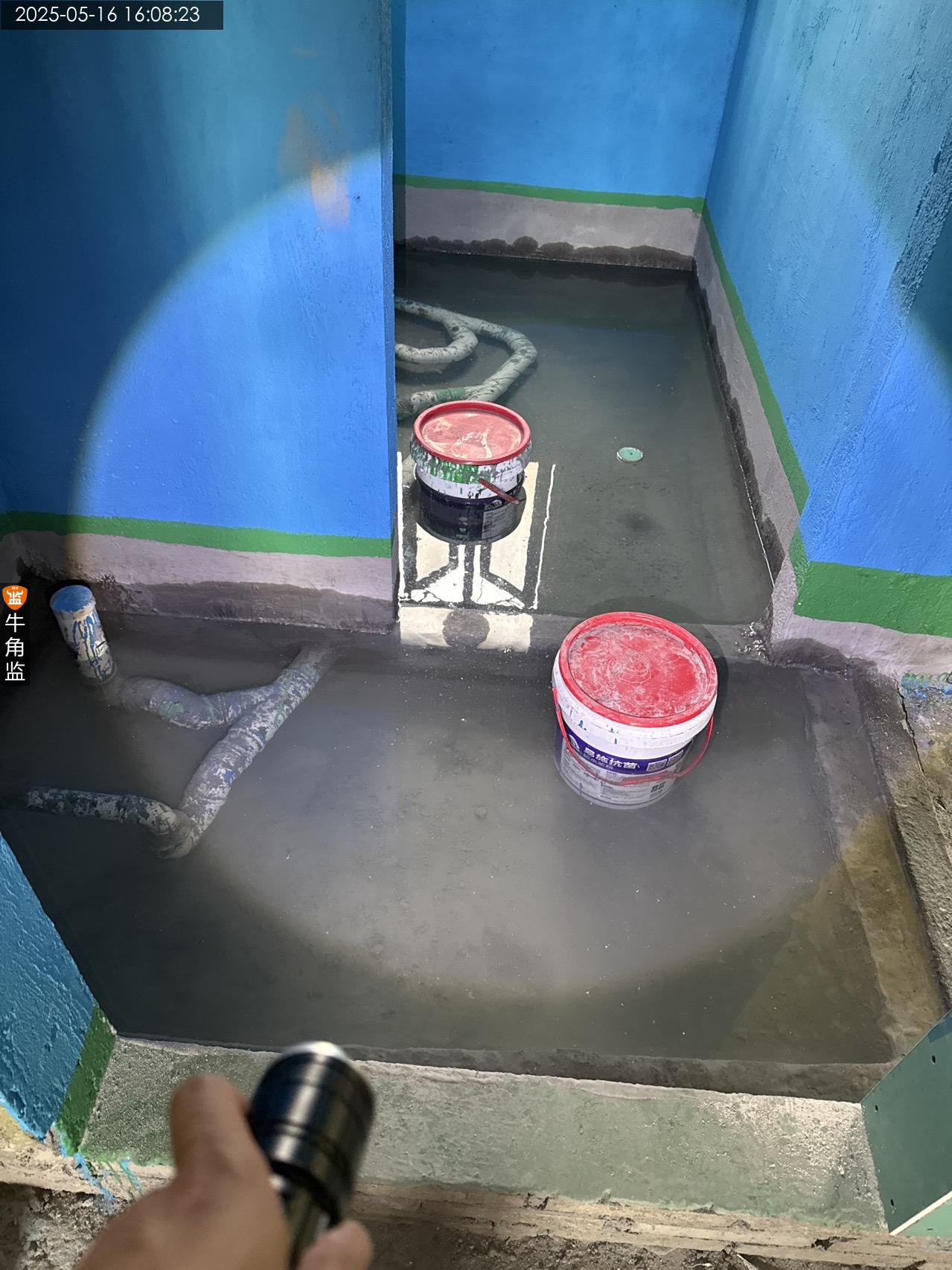

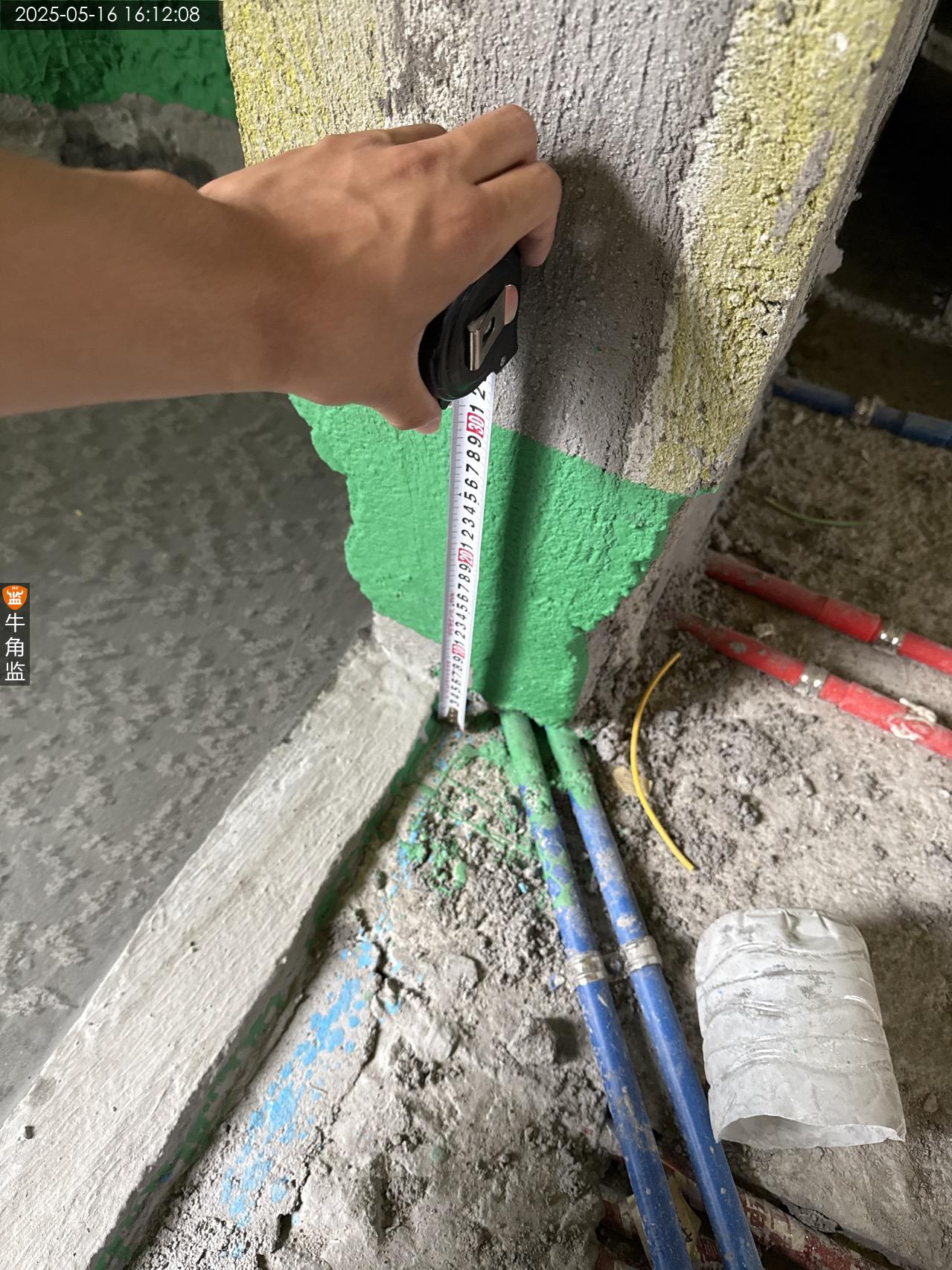

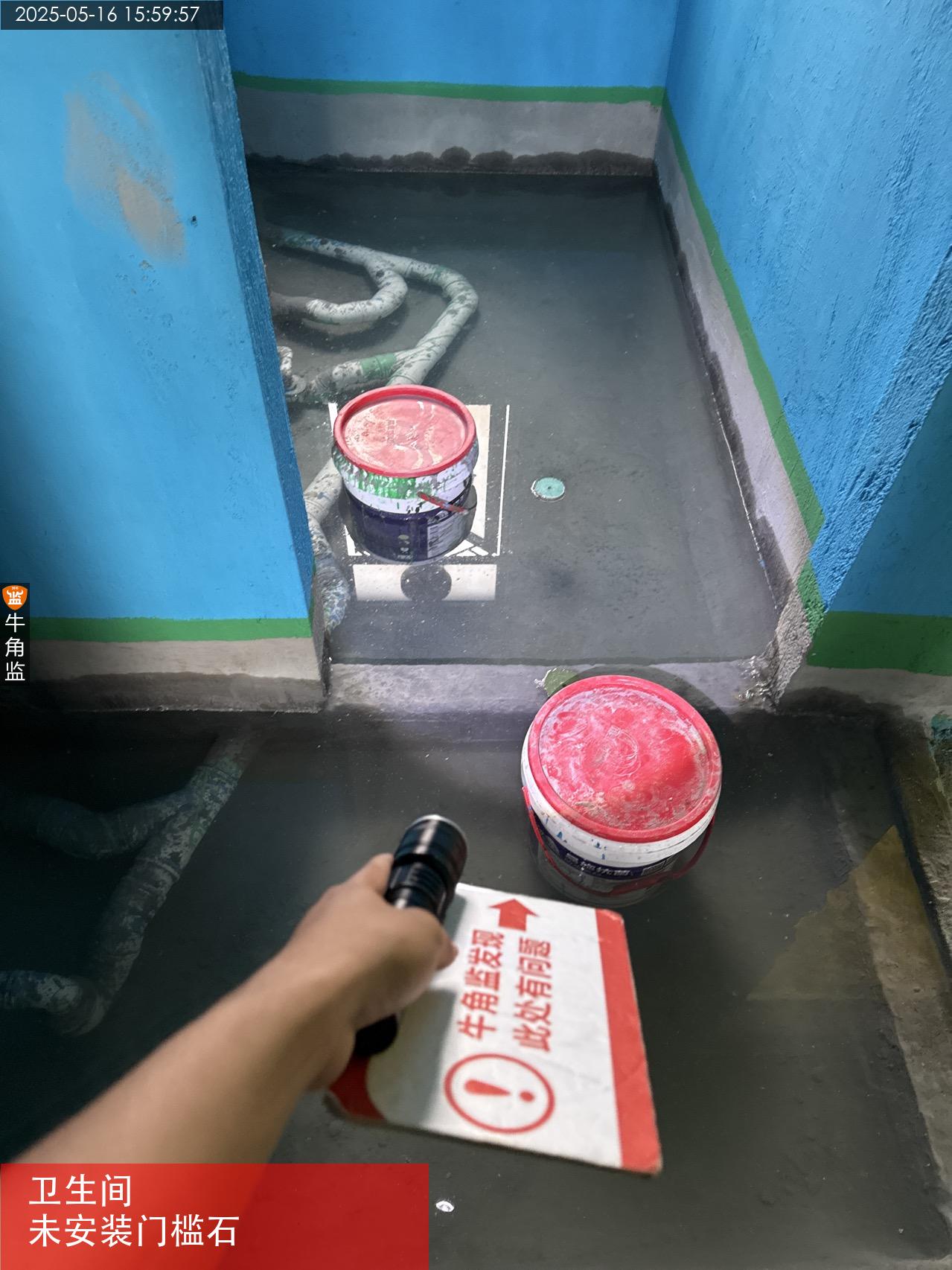

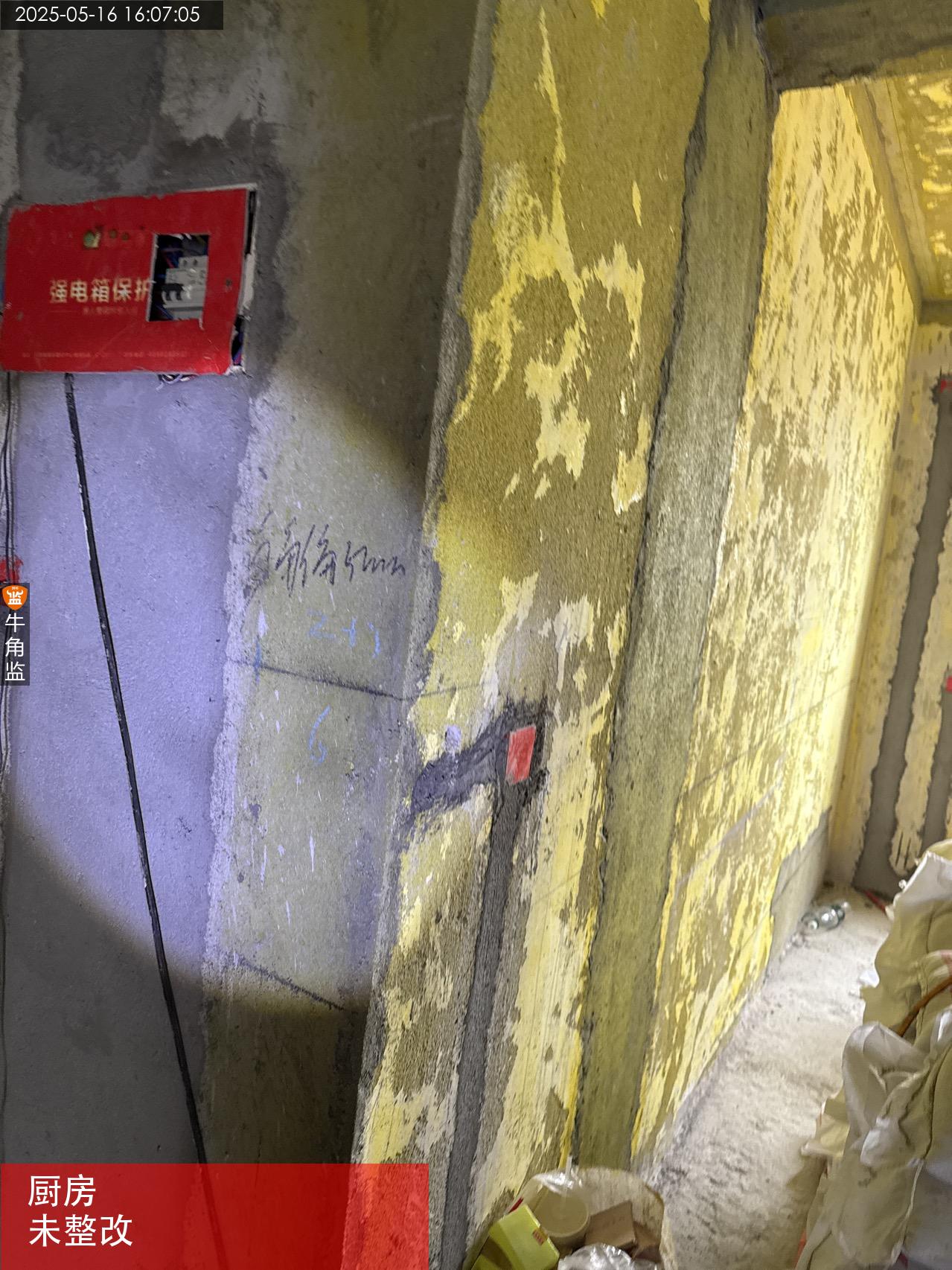

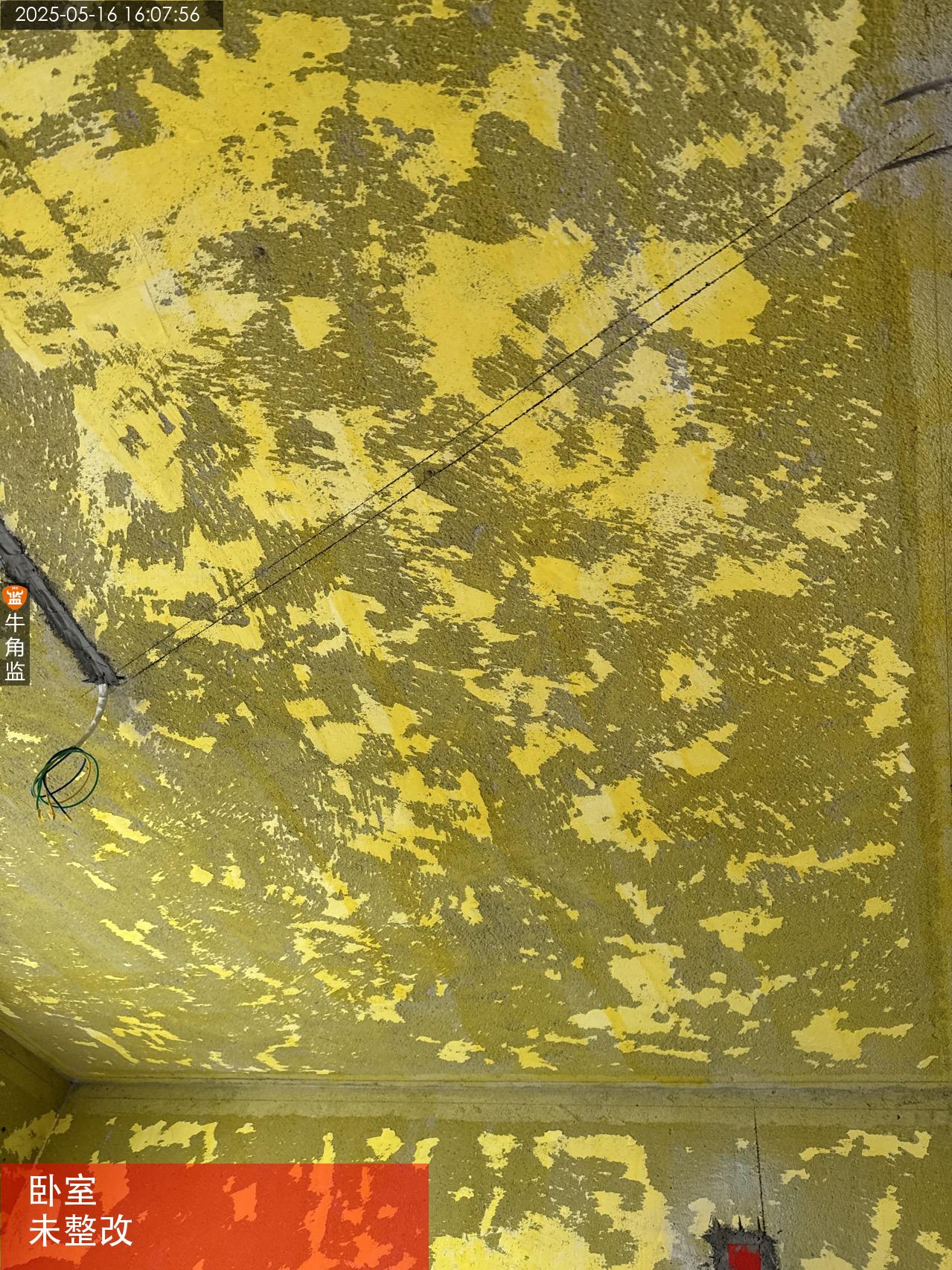

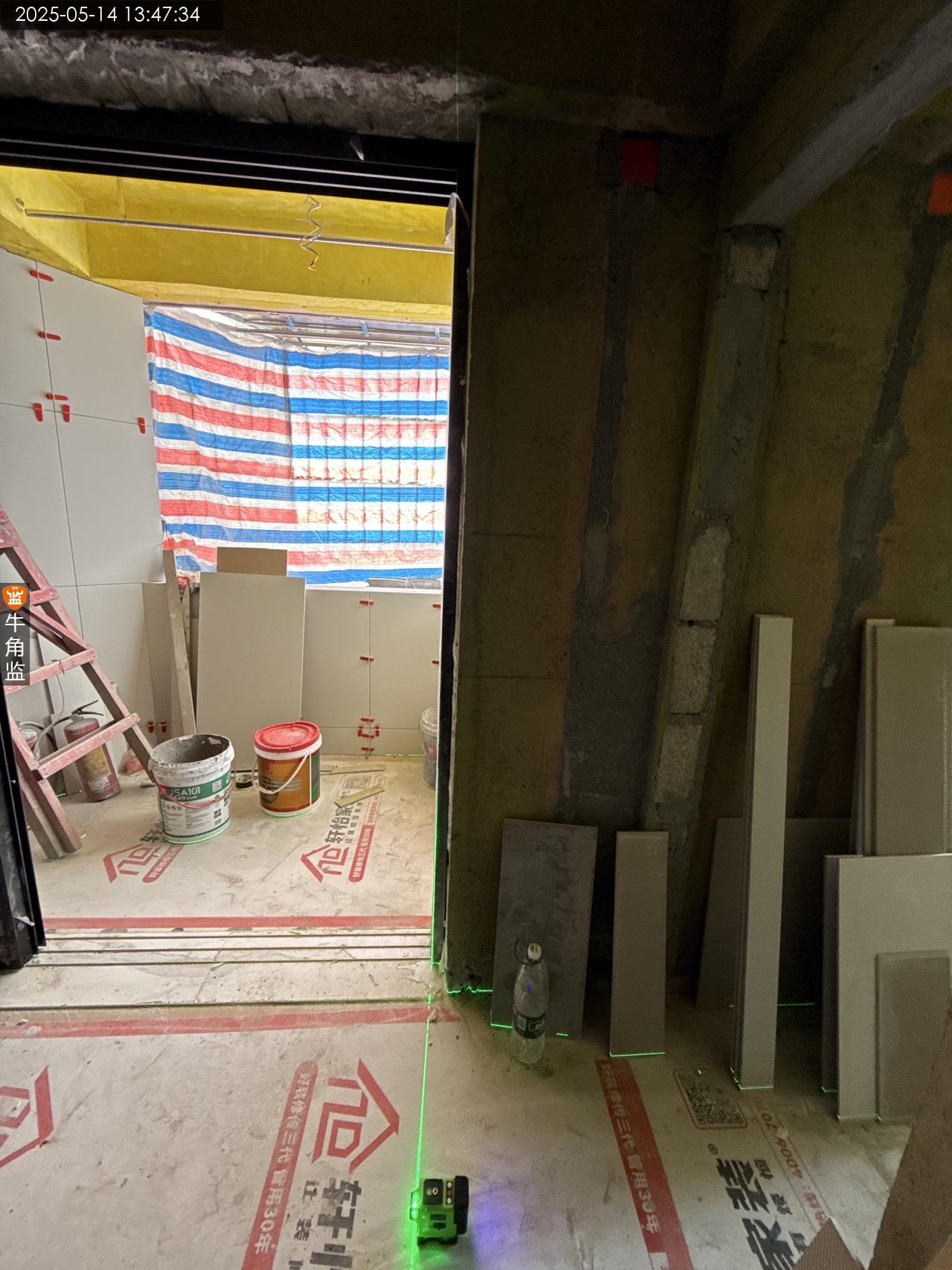

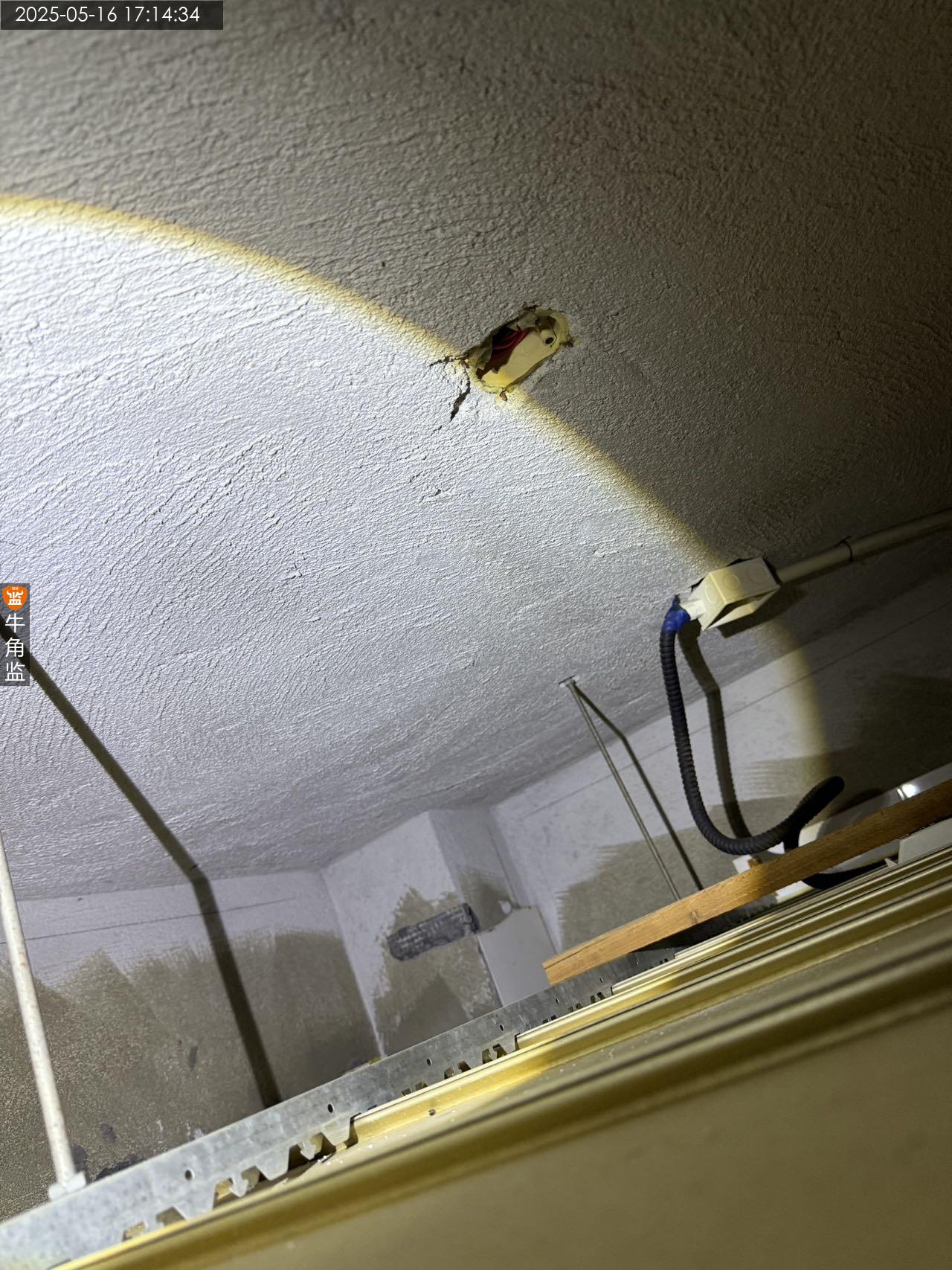

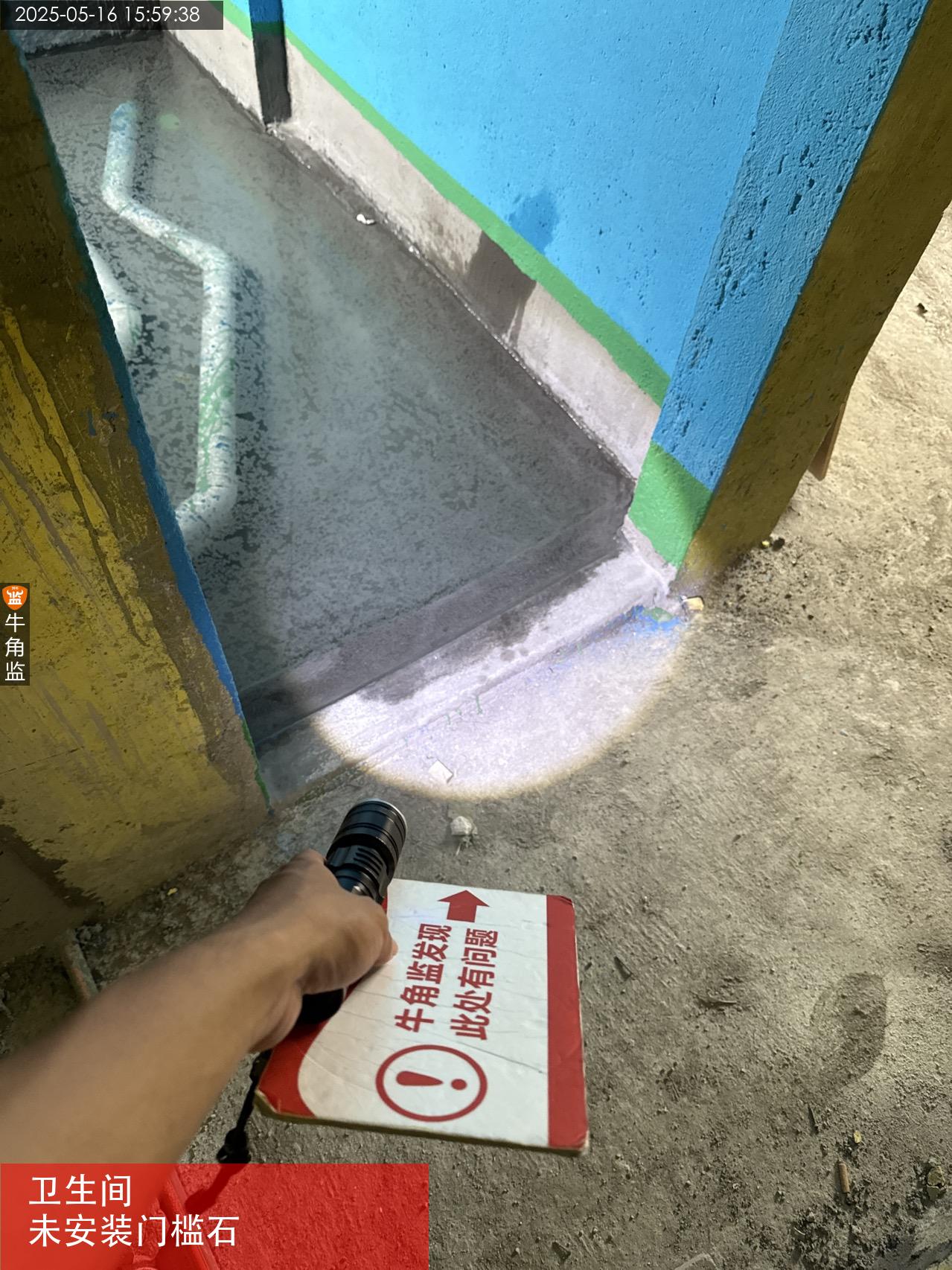

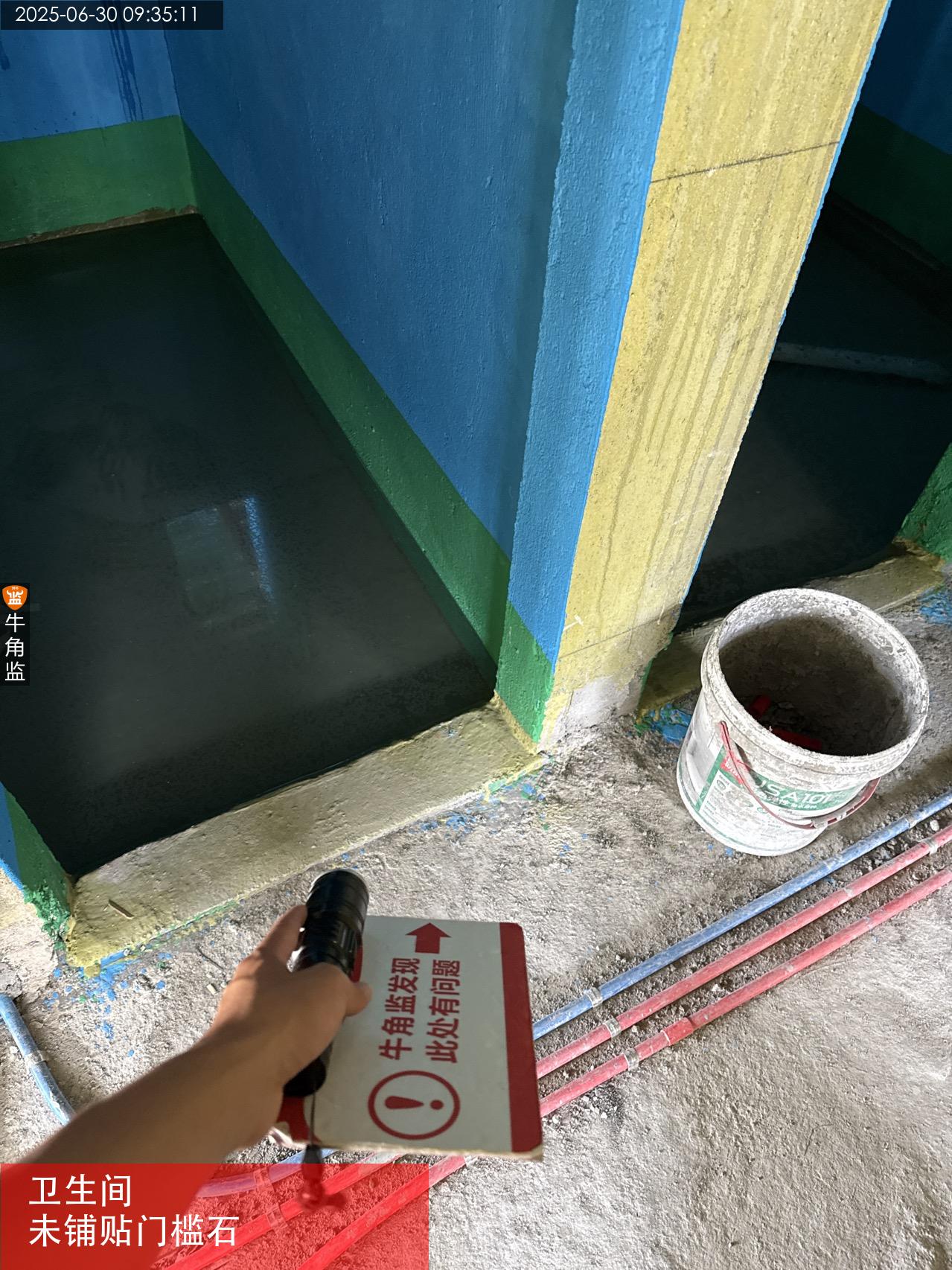

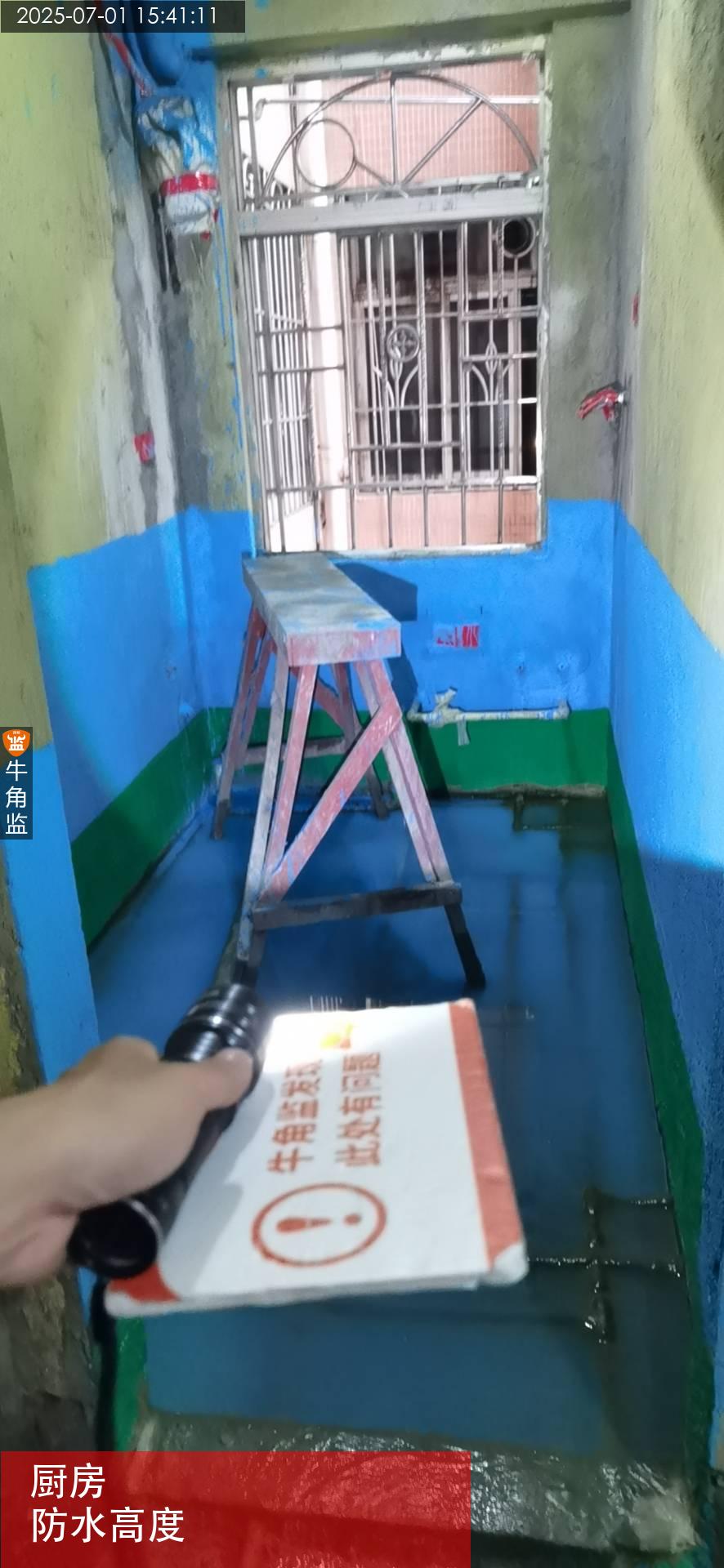

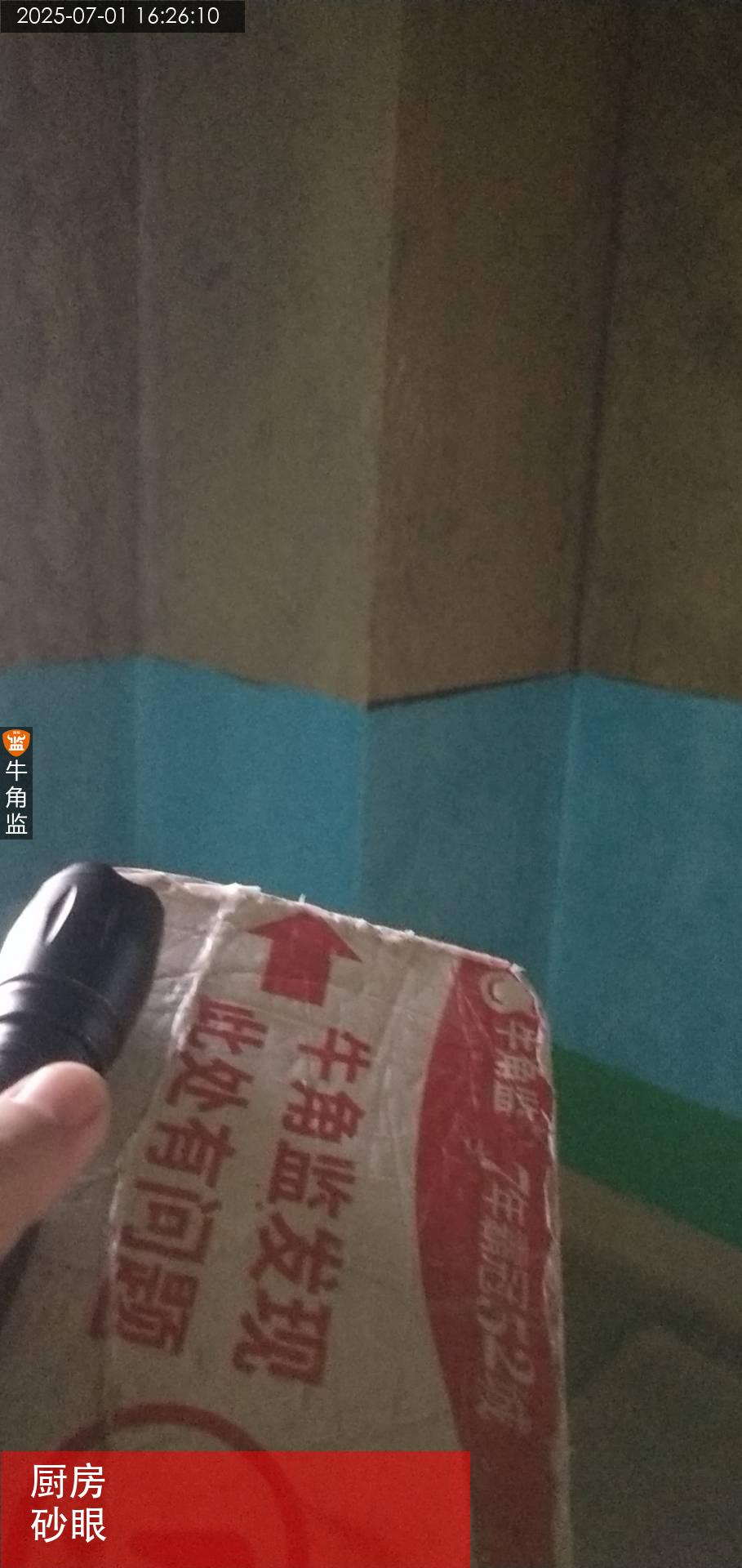

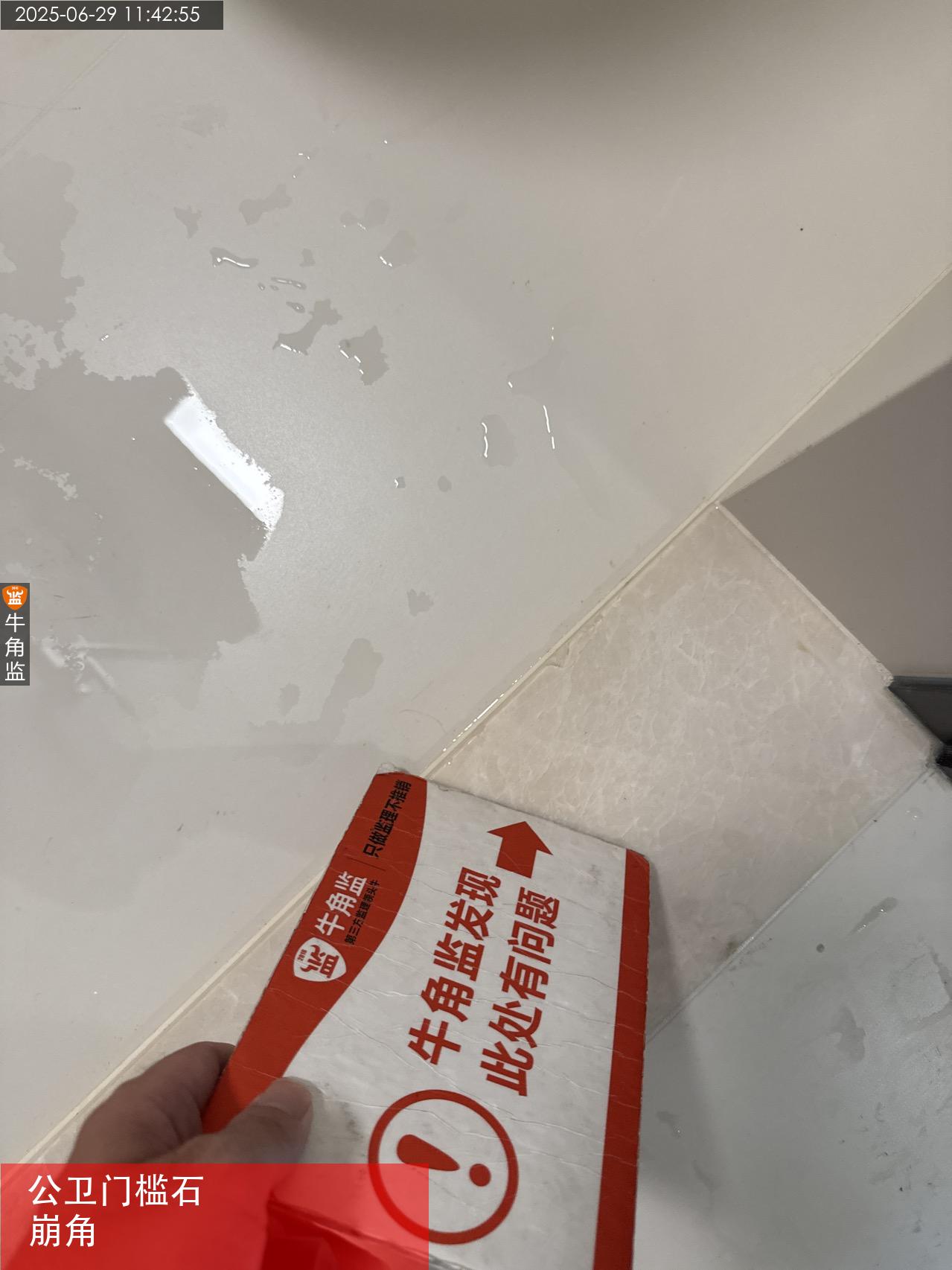

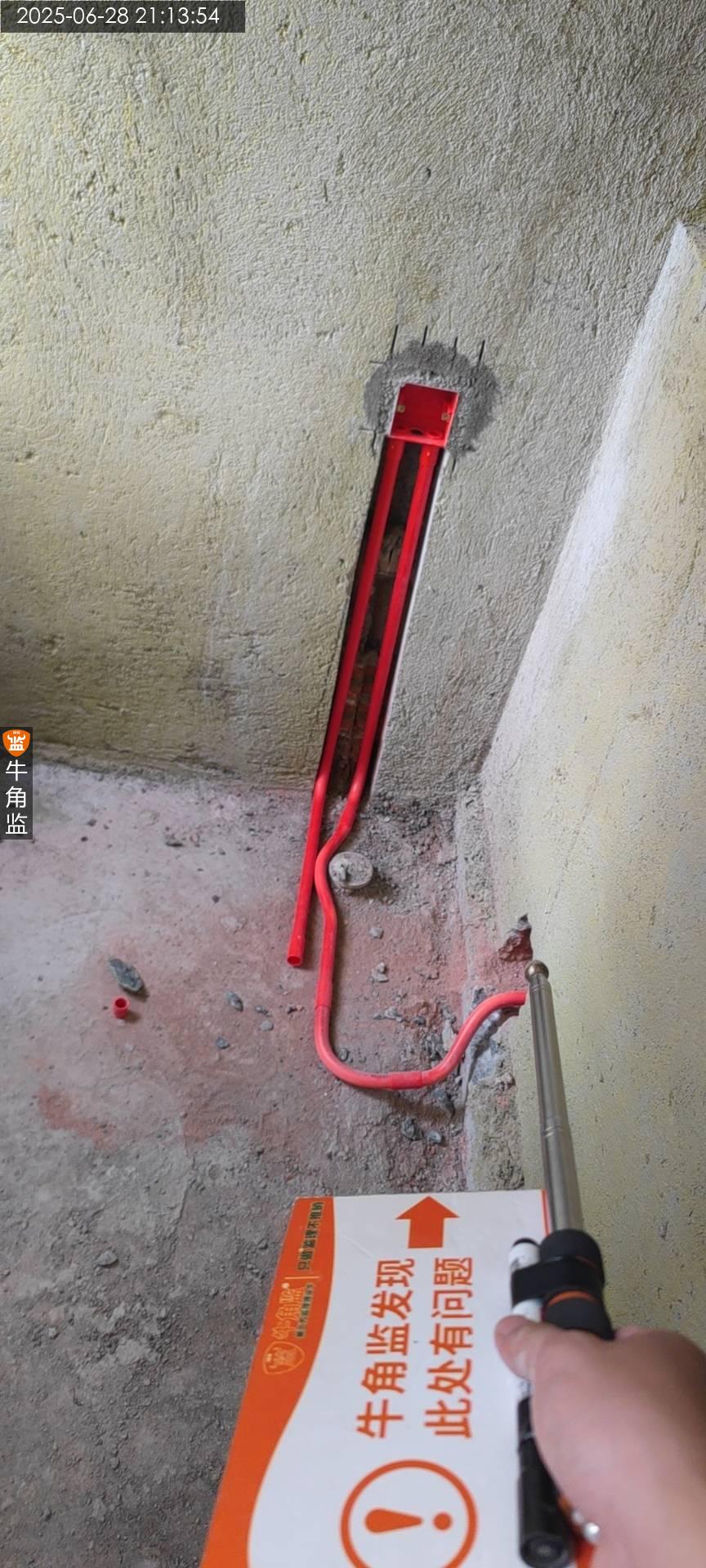

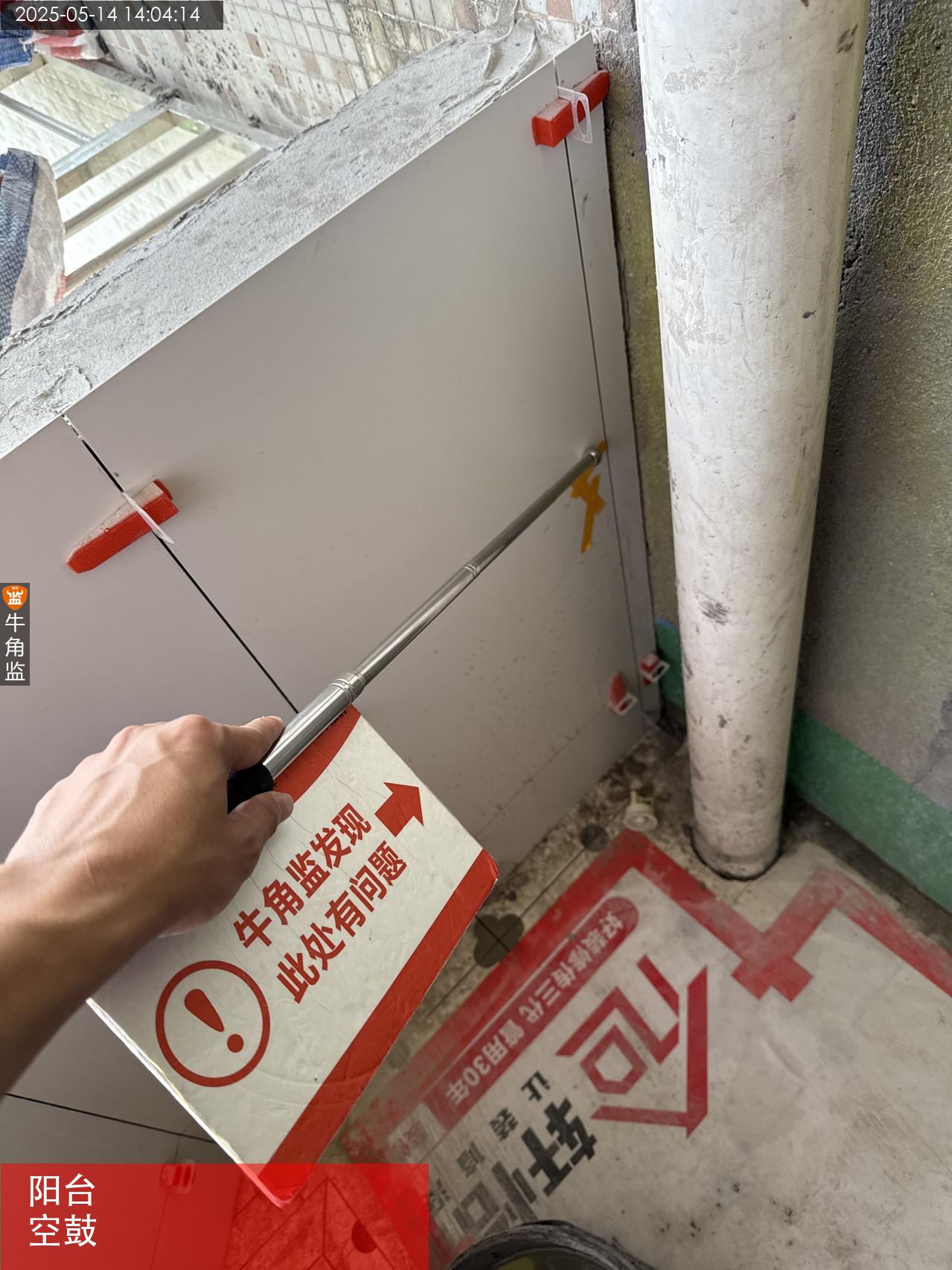

本次防水验收的报告如下: 1、厨房涂刷防水高度不足贴砖高度! 整改建议:涂刷防水补刷至贴砖高度,厨卫建议不低于2.4米! 2、卫生间厨房墙面防水涂刷存在局部的沙眼问题! 整改建议:要求点补或重新涂刷防水涂料,不可存在沙眼、漏刷、透底等现象! 3、卫生间门槛石暂未进行安装! 整改建议:后期安装门槛石时需在其内侧侧边补刷堵漏王或防水处理! 4、往期未整改问题隐患需工长跟进整改处理! 5、现场已对防水涂刷工程量进行复核!(现场实测88.53平方,报价是83.53平方) 后期施工建议: 一、地砖工艺交底 1、干沙层配比要求“握手成团,落地开花”。 2、阳台坡度不应小于0.5%,洗手间1% 3、地砖背面需满铺浆。 4、地砖收边尽量隐藏到隐蔽区域(沙发、柜子等) 5、铺贴前需要预排版、定位基准线。 6、地砖不能有空鼓。 7、水泥砂浆地面找平平整度误差应2m靠尺检查不超过千分之三,自流平平整度不超过千分之二。 8、地砖铺贴厚度不低于5公分完成面,墙砖铺贴不高于2公分,特殊情况通知业主确认施工方式。 二、墙砖工艺交底: 1、墙砖铺贴使用双面满挂浆工艺。 2、地砖上墙必须使用纯瓷砖胶铺贴。 3 、严禁瓷砖胶混合水泥浆使用。 4、拼角处可以使用收边条或者45度拼接。 5、瓷砖踢脚线使用暗贴工艺。 6、地砖上墙使用湿挂和干挂工艺。 7、每自然间或标准间的空鼓砖块数不应超过总数的5%,单片砖只允许边角空鼓,空鼓率不可超过5%,且中心不能空鼓。 施工注意事项: 1、铺贴后做好成品保护。 2、铺贴后标注出水电管走向。 3、开孔使用开孔器。 4、预留好出水口尺寸。 5、复查排水排污孔距,避免施工移位。
2025-05-16
番禺区珠********1616
设 计 师:未知
施工队长:未知
工地面积:105.00㎡
装修总价:0.00
本次评价:B
本次评语:

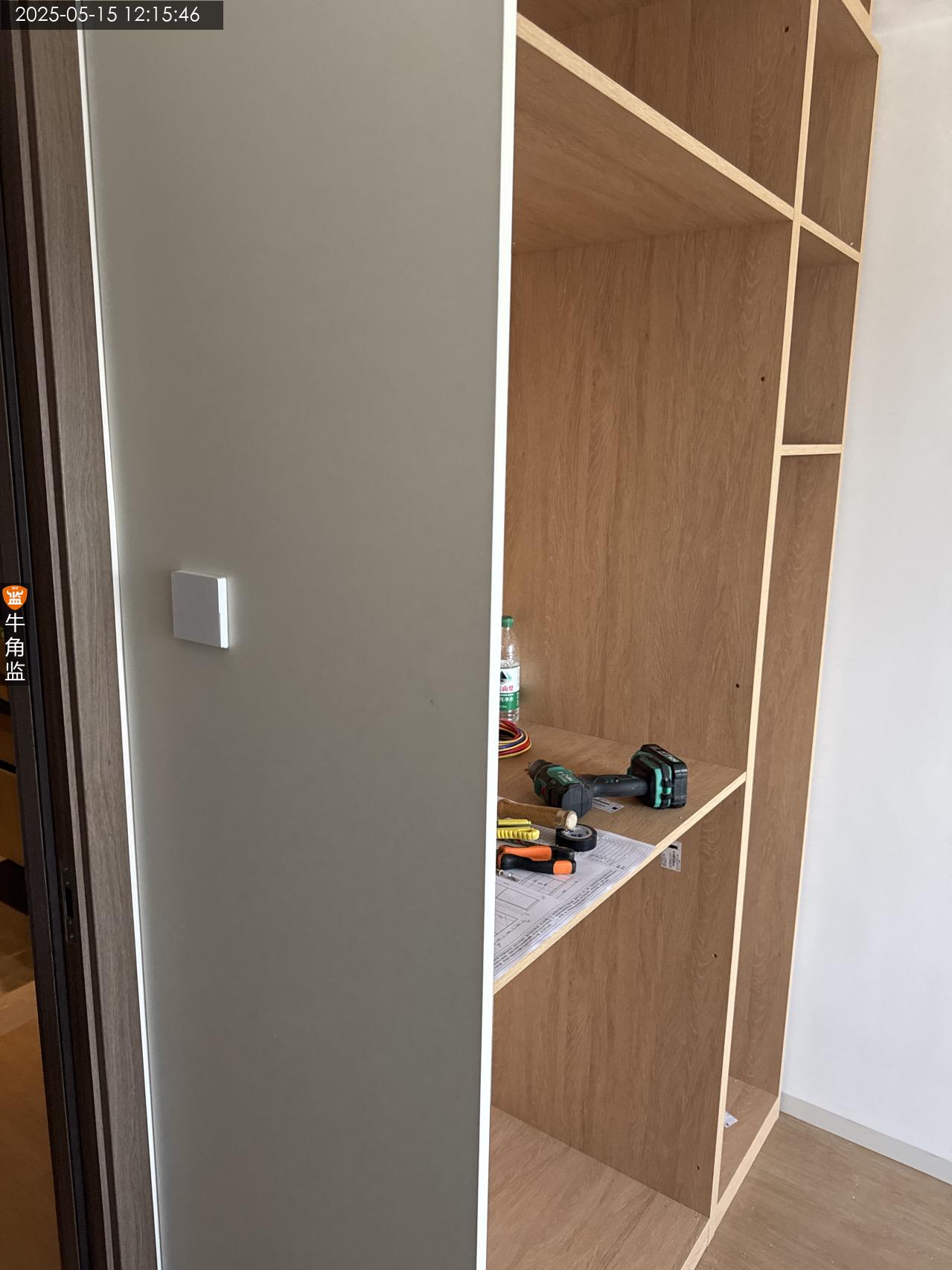

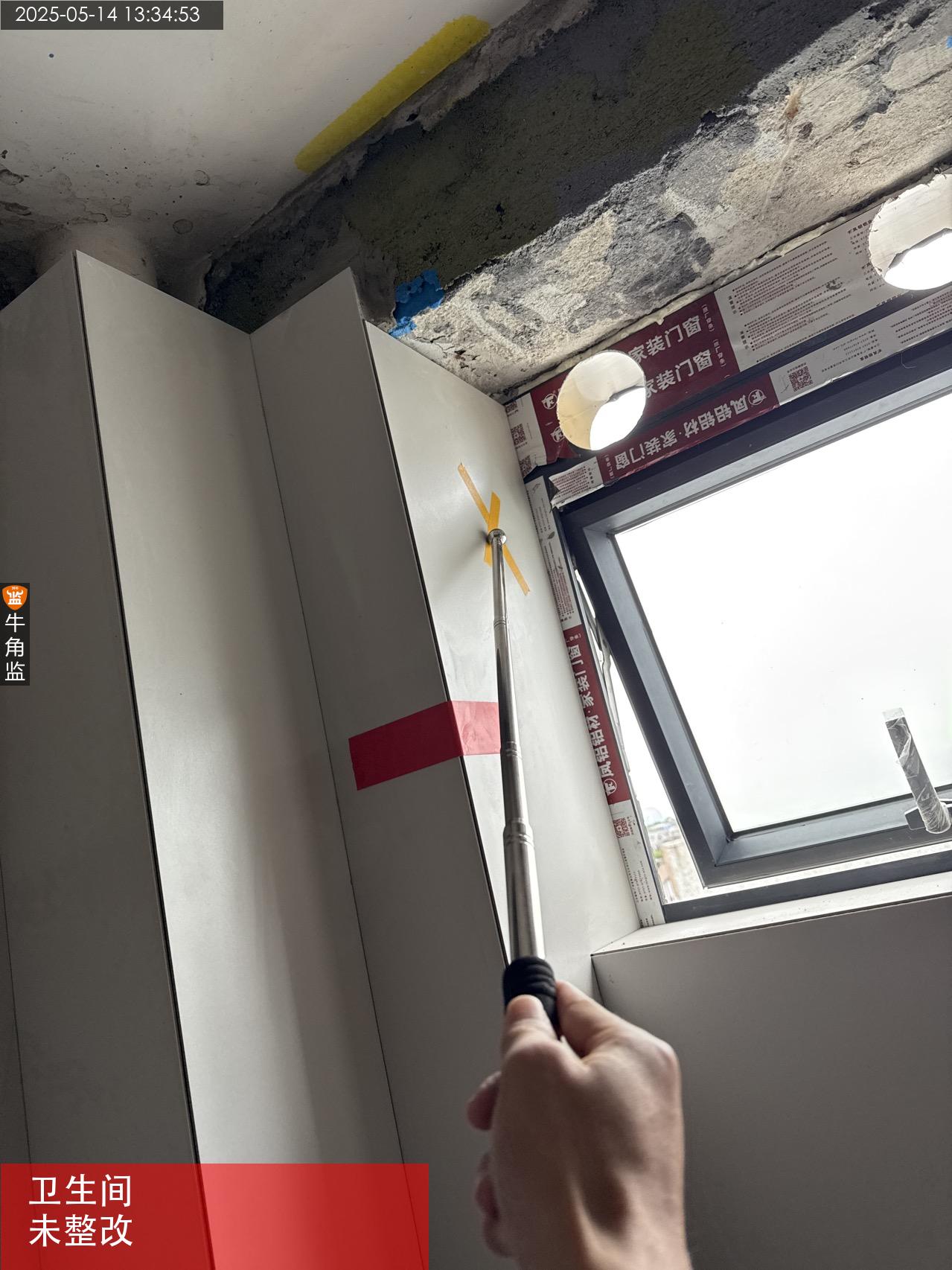

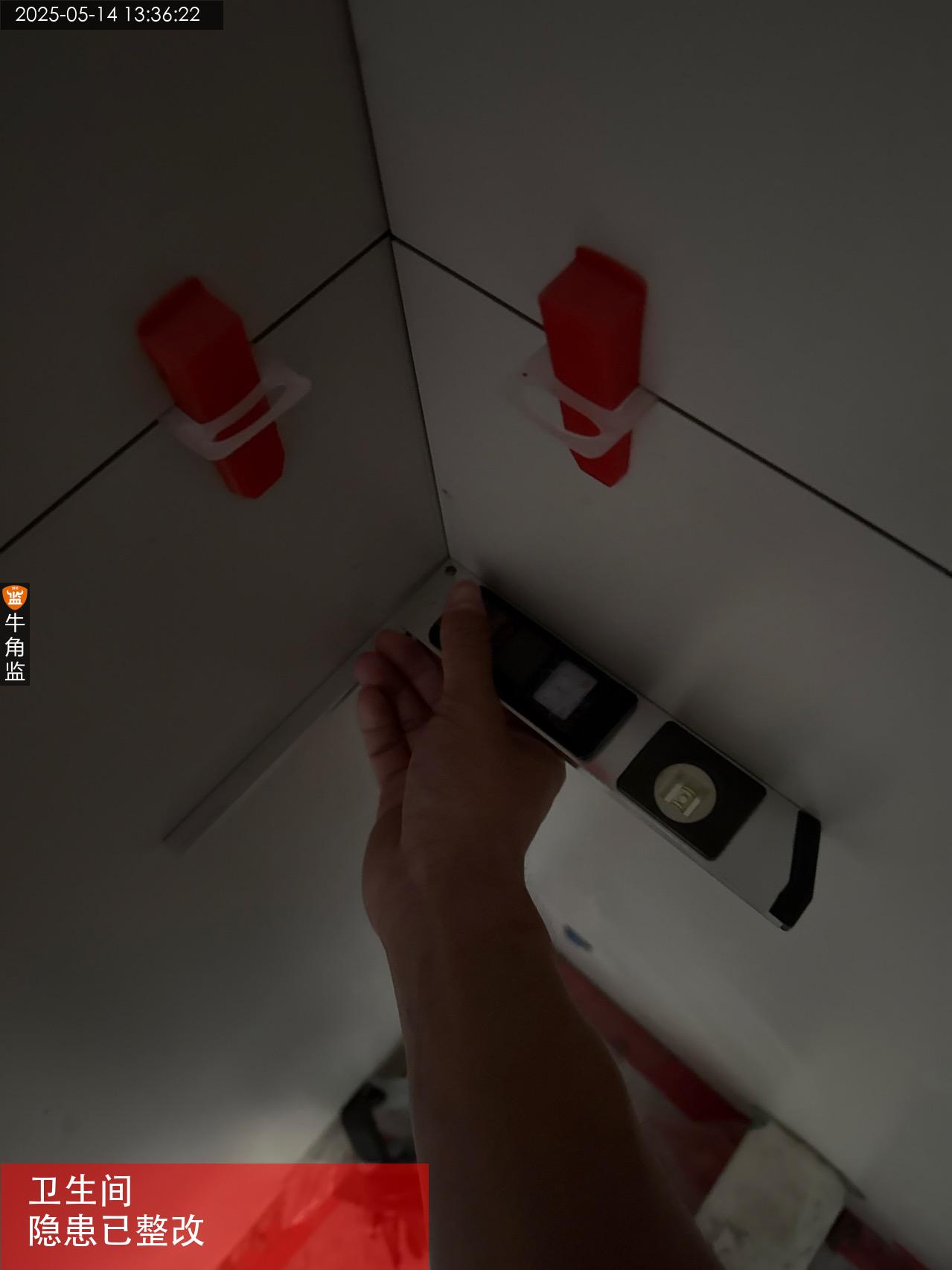

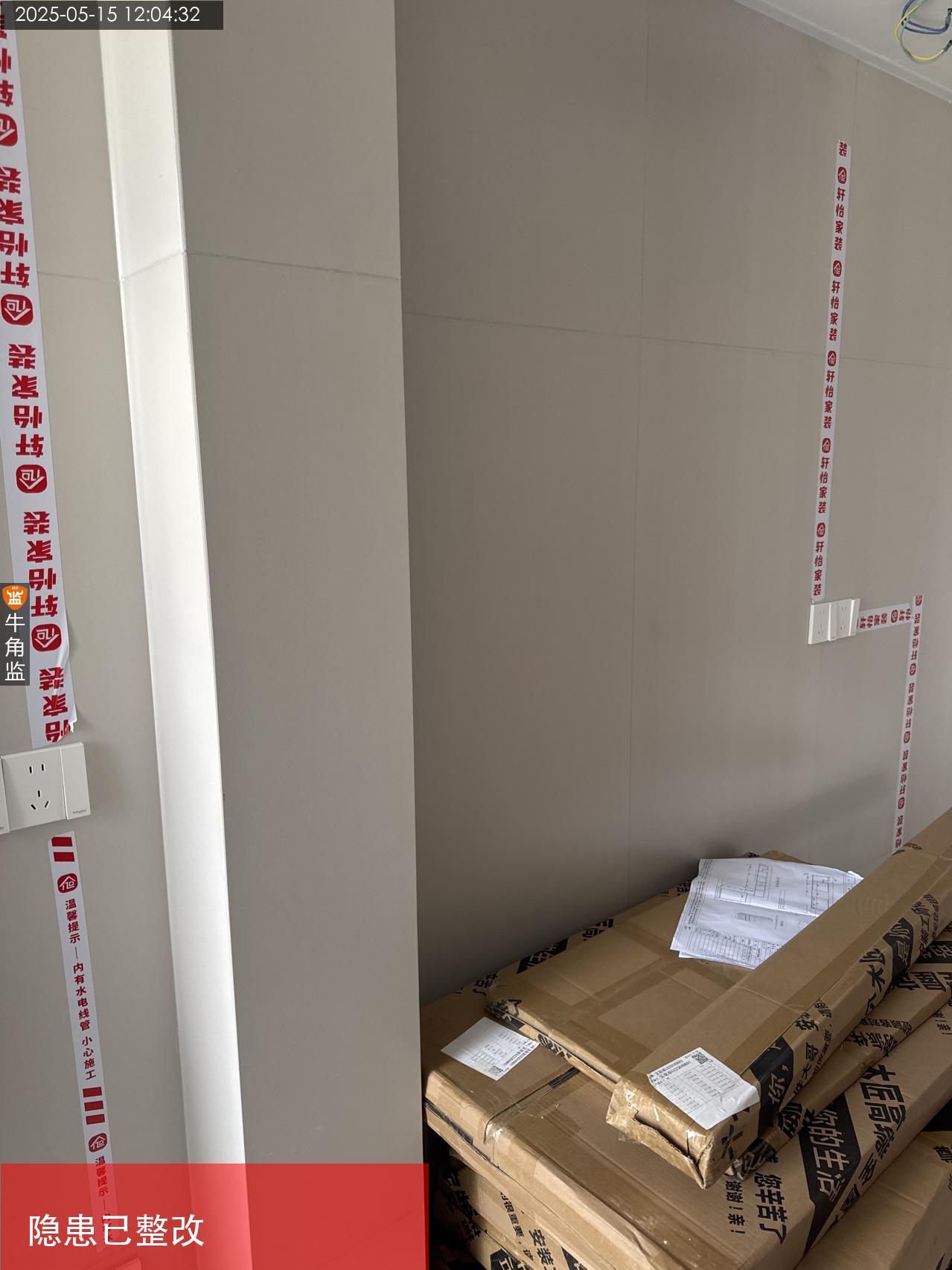

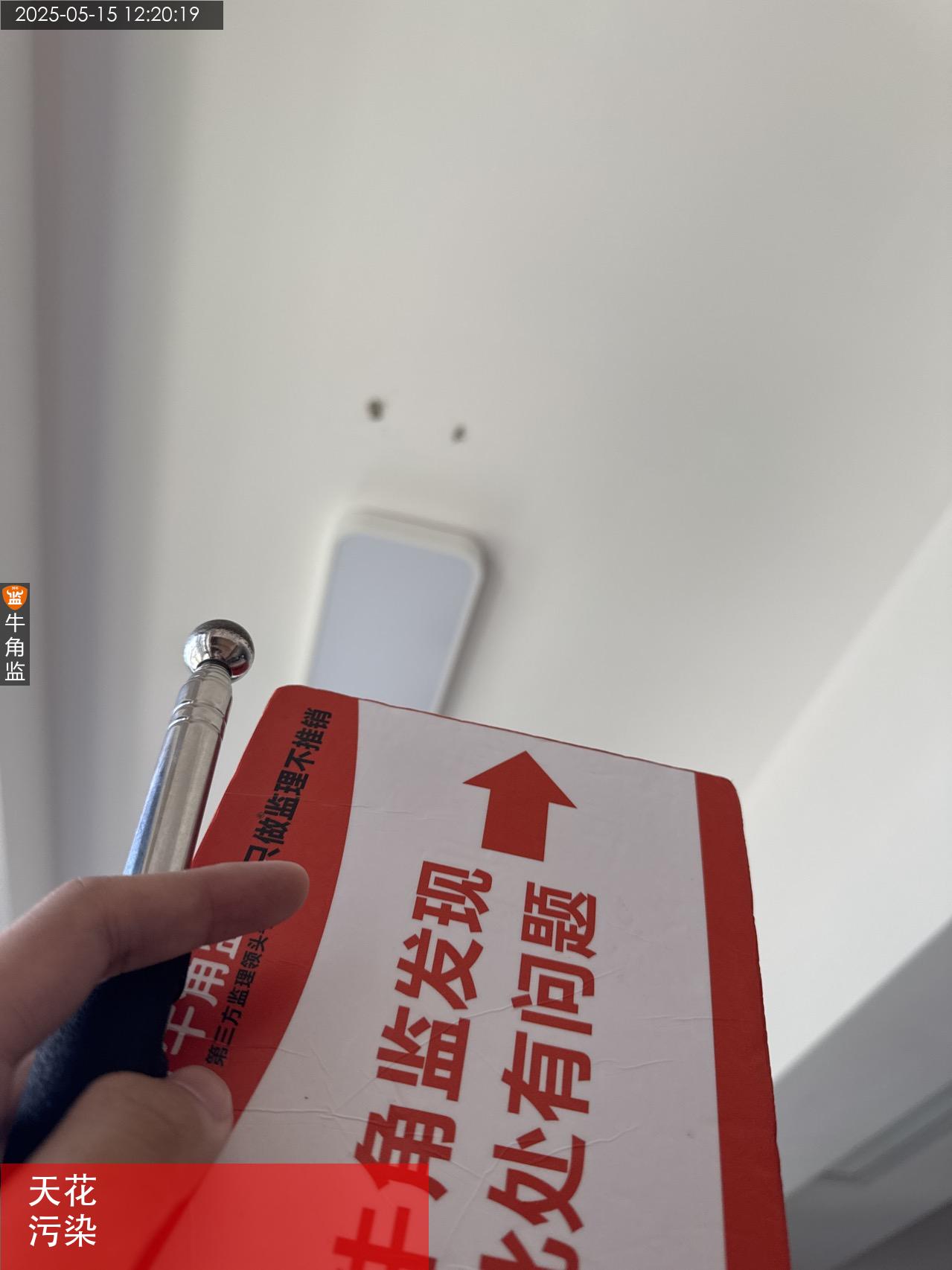

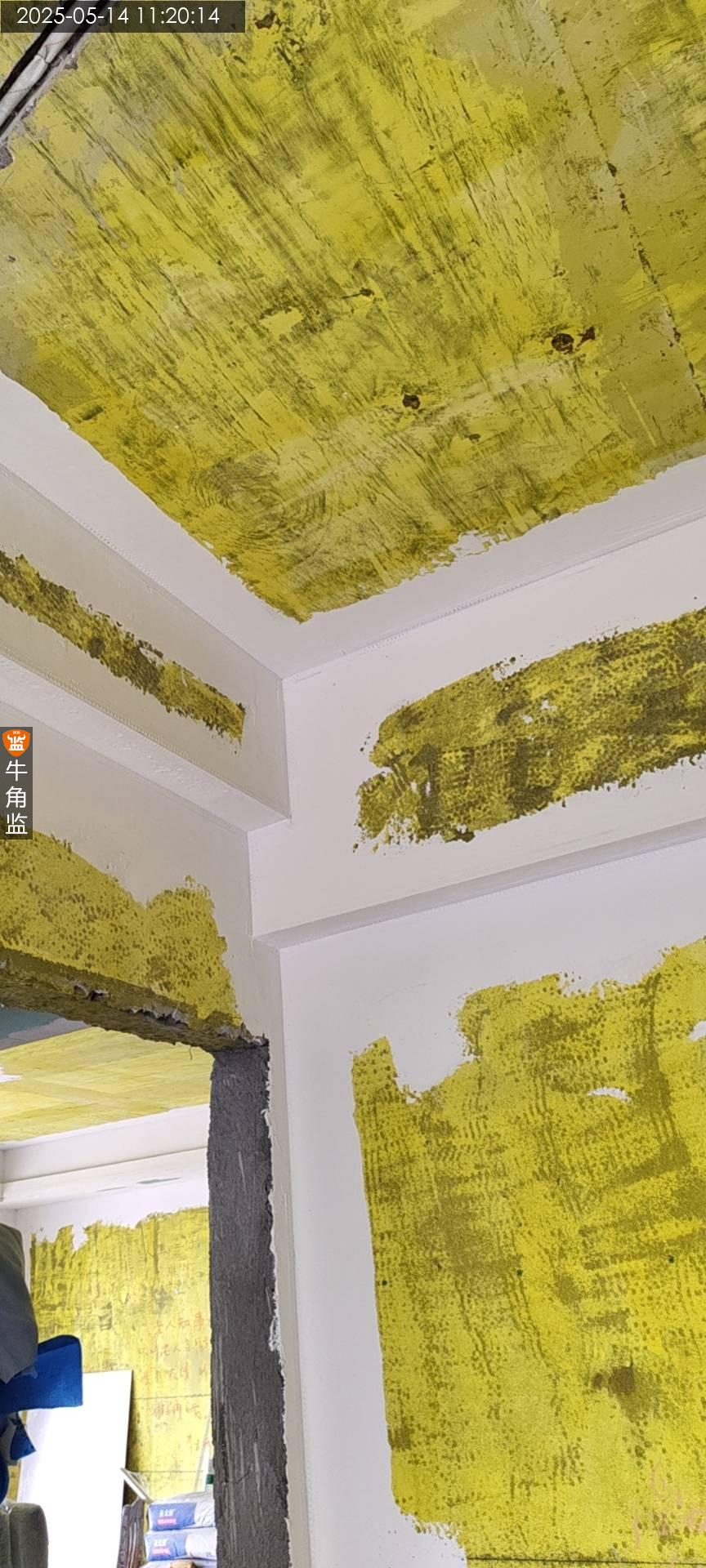

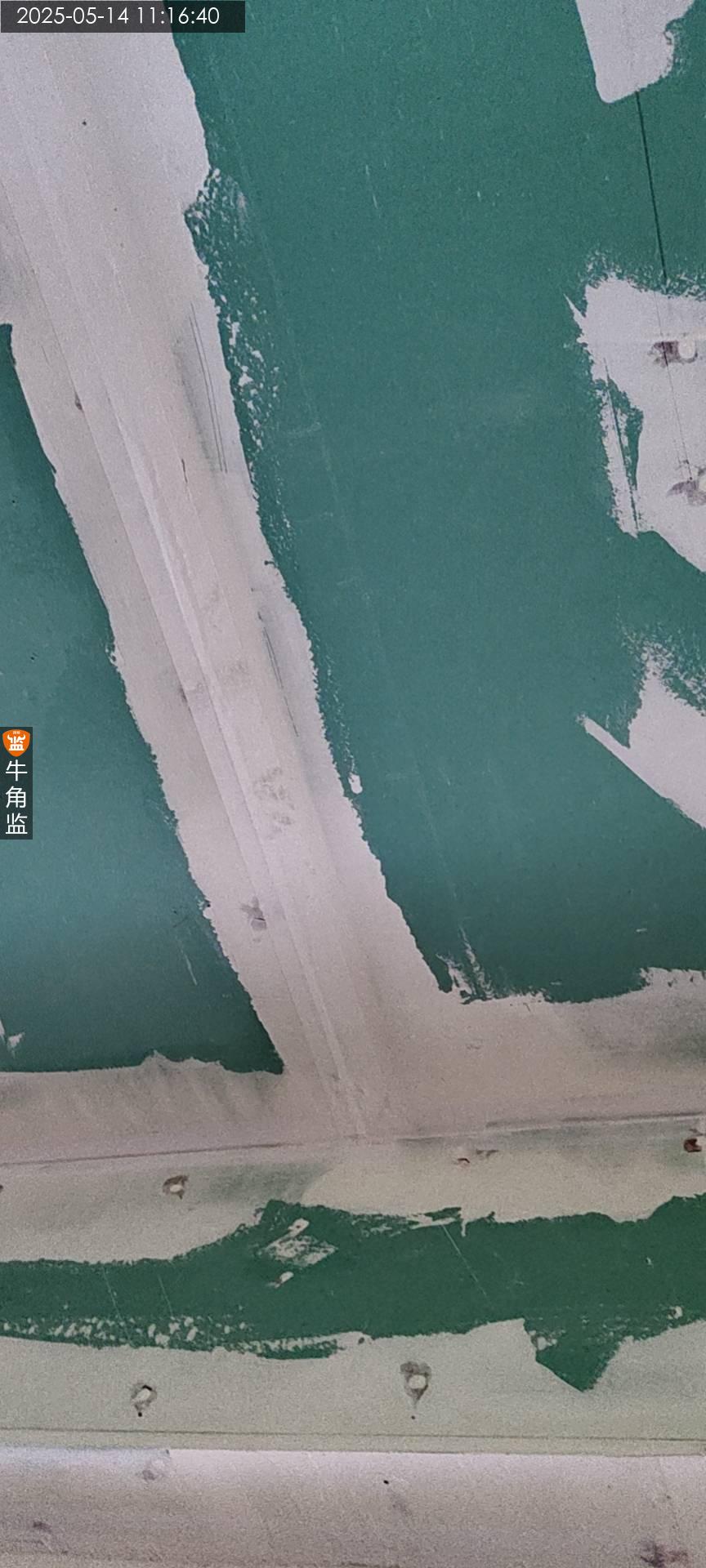

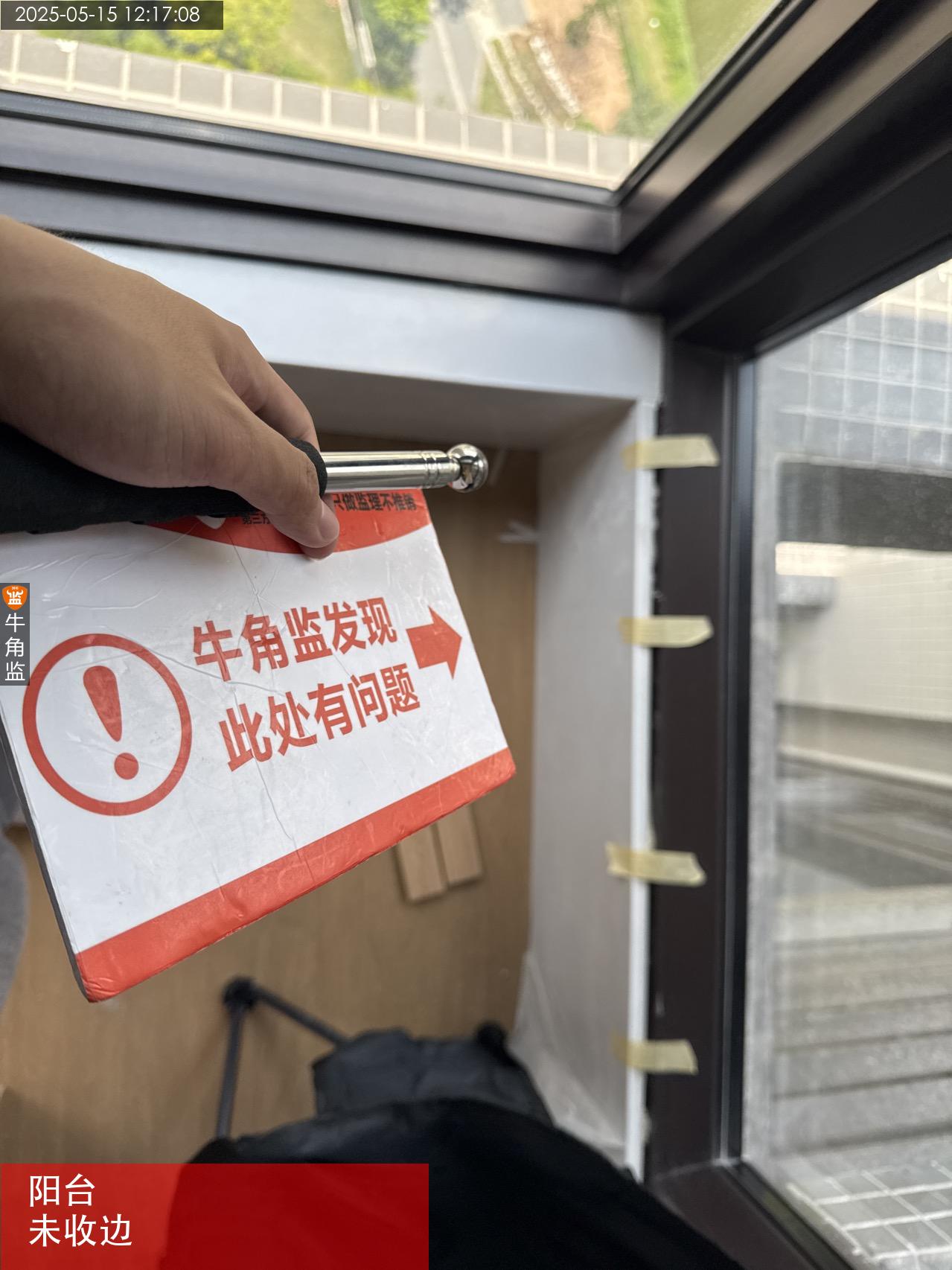

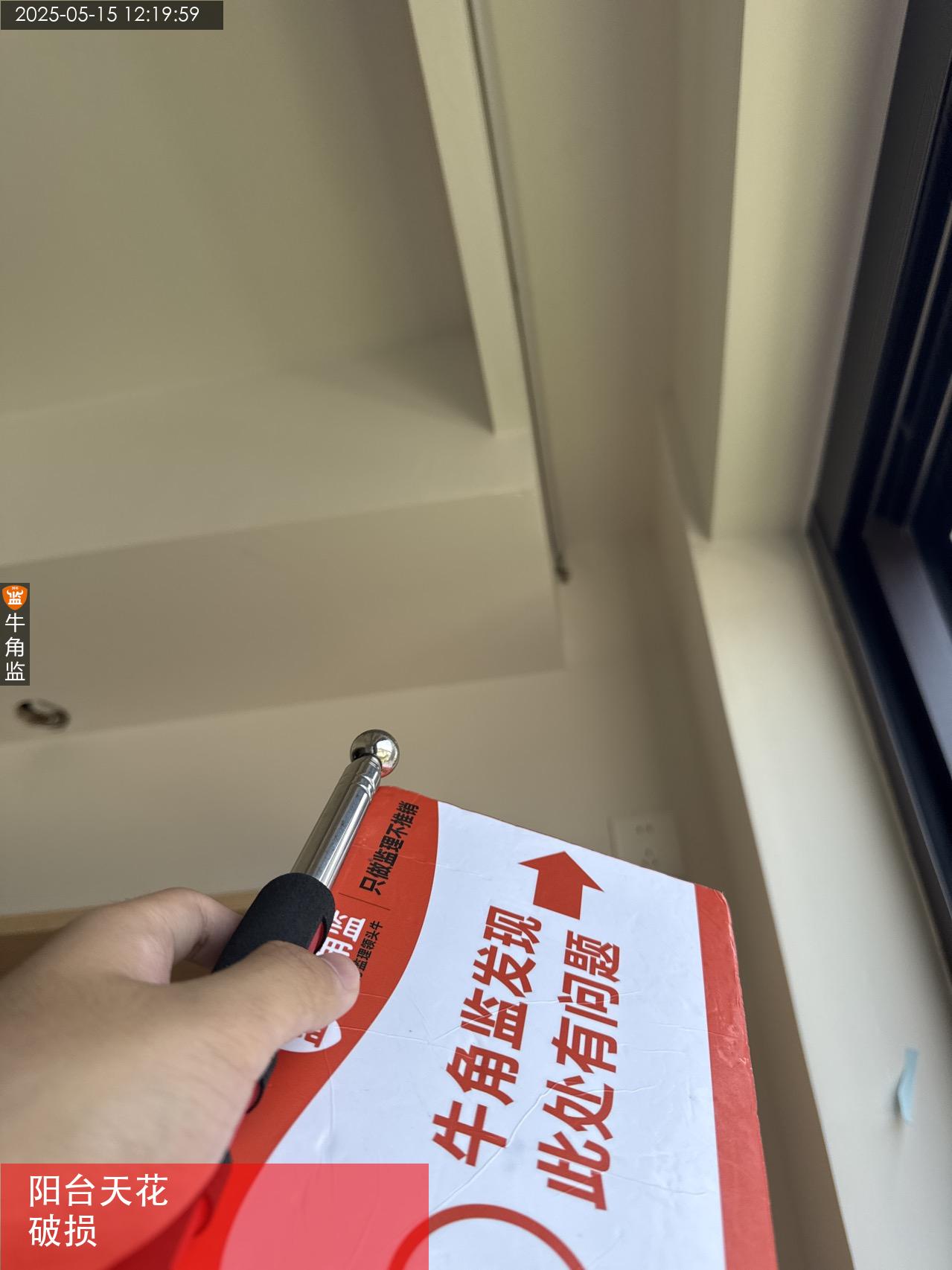

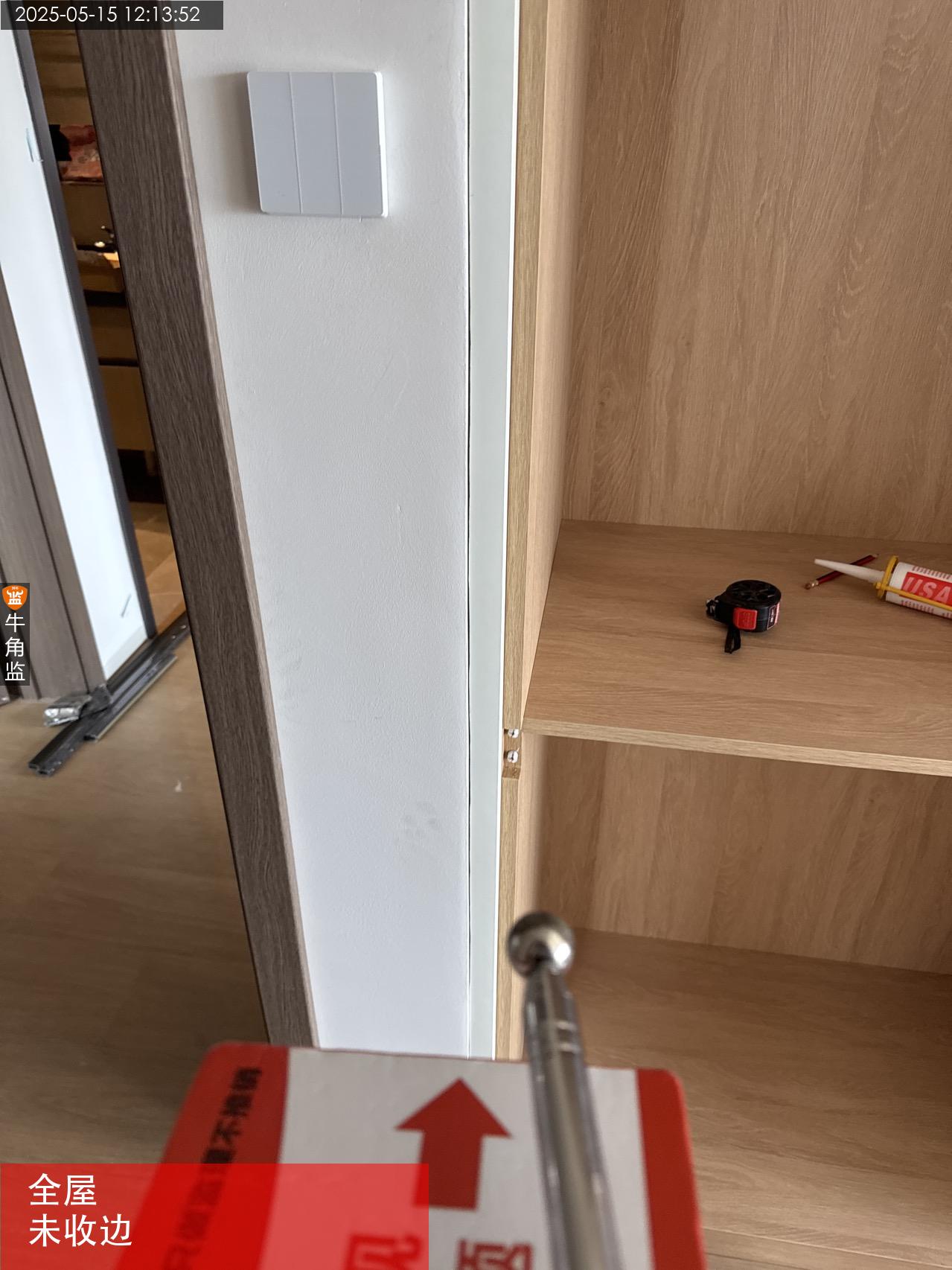

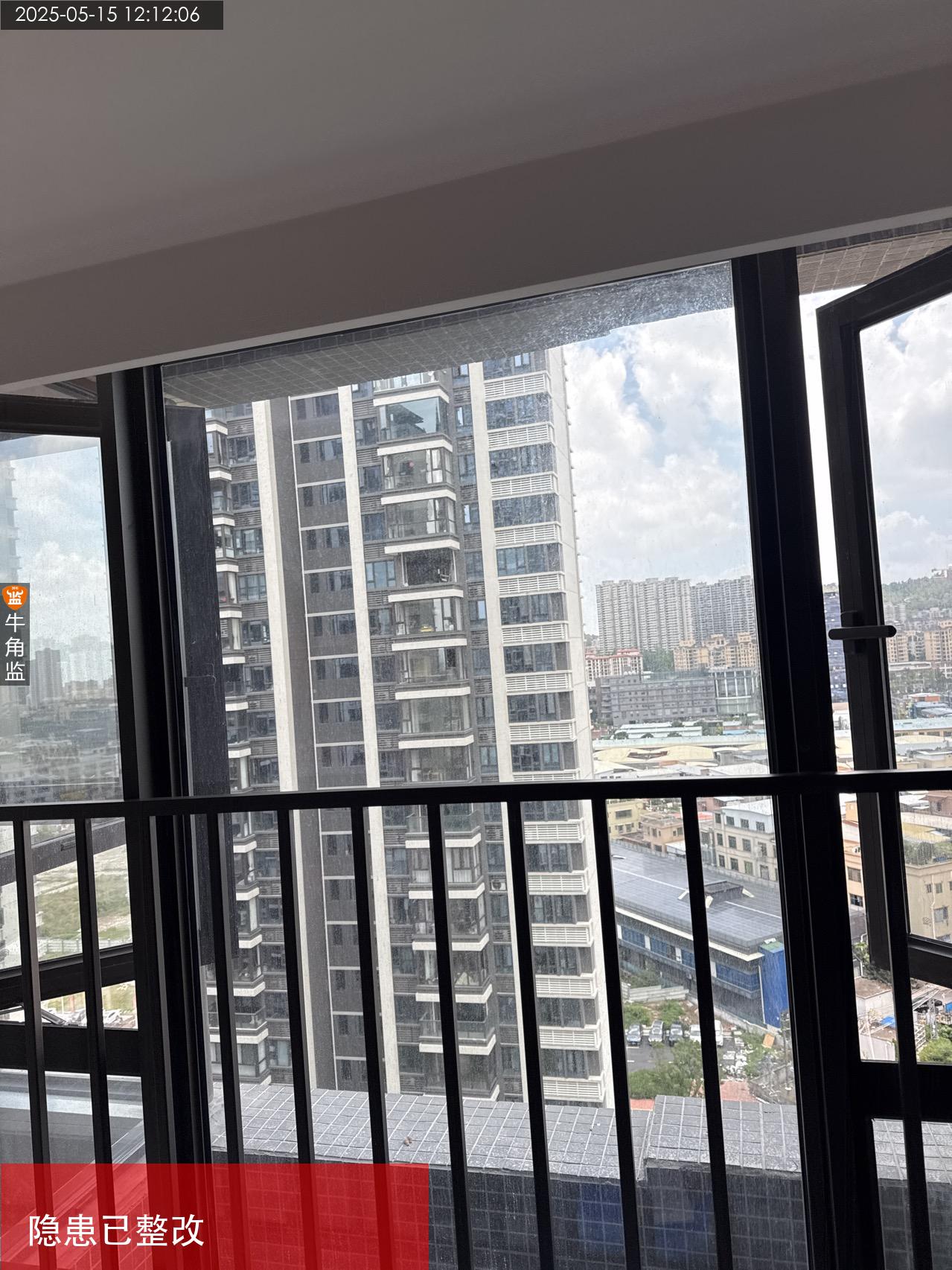

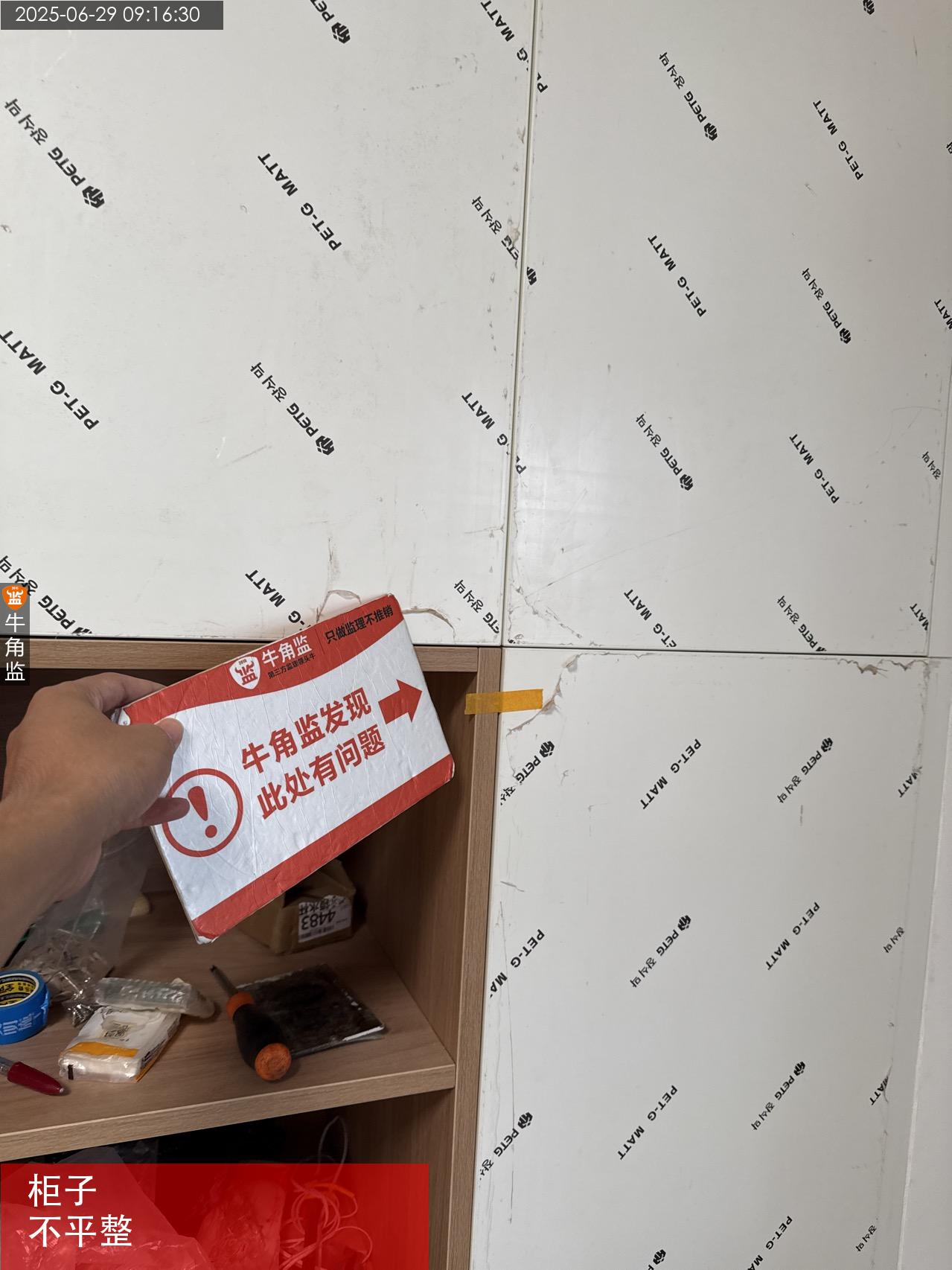

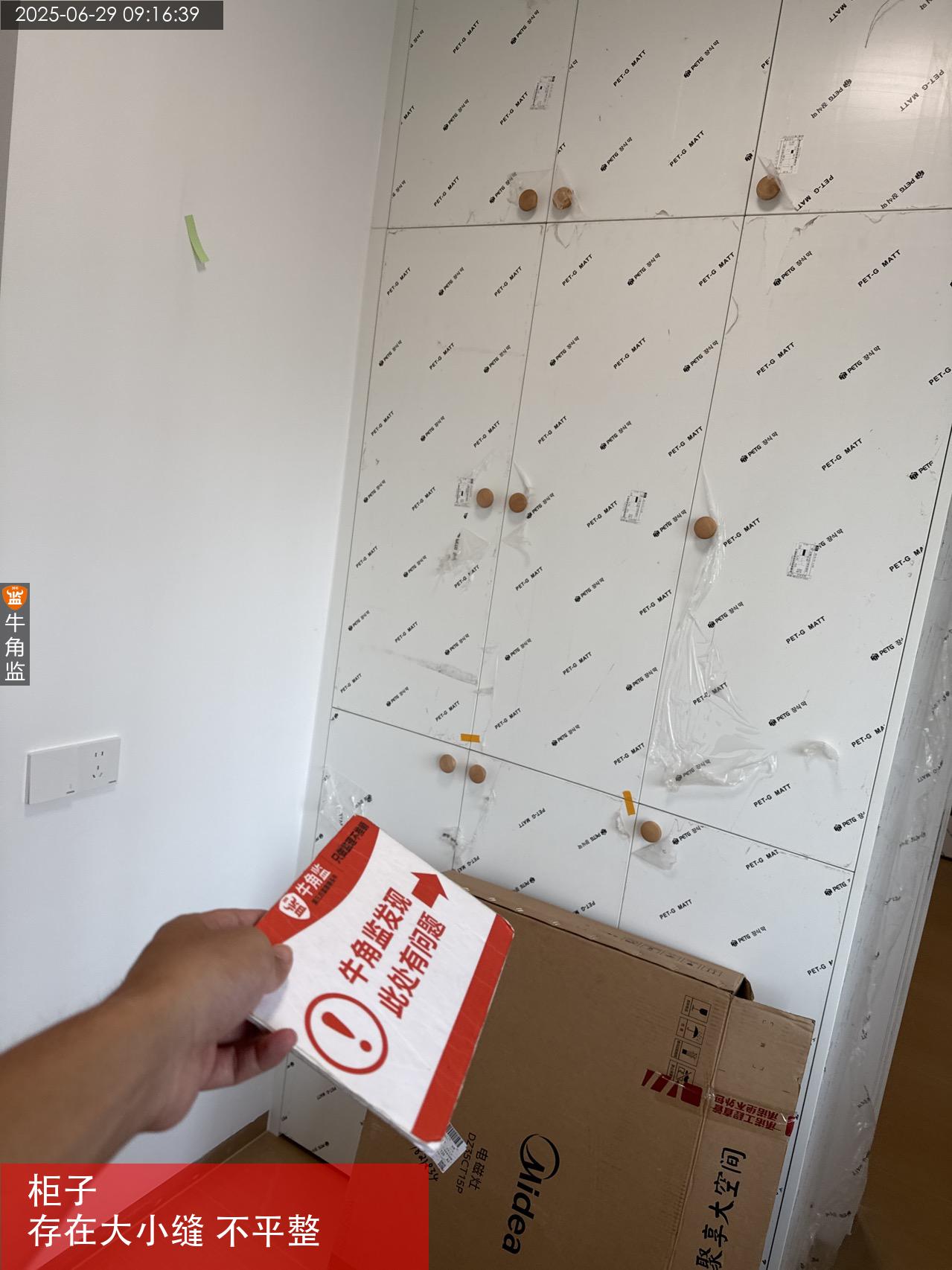

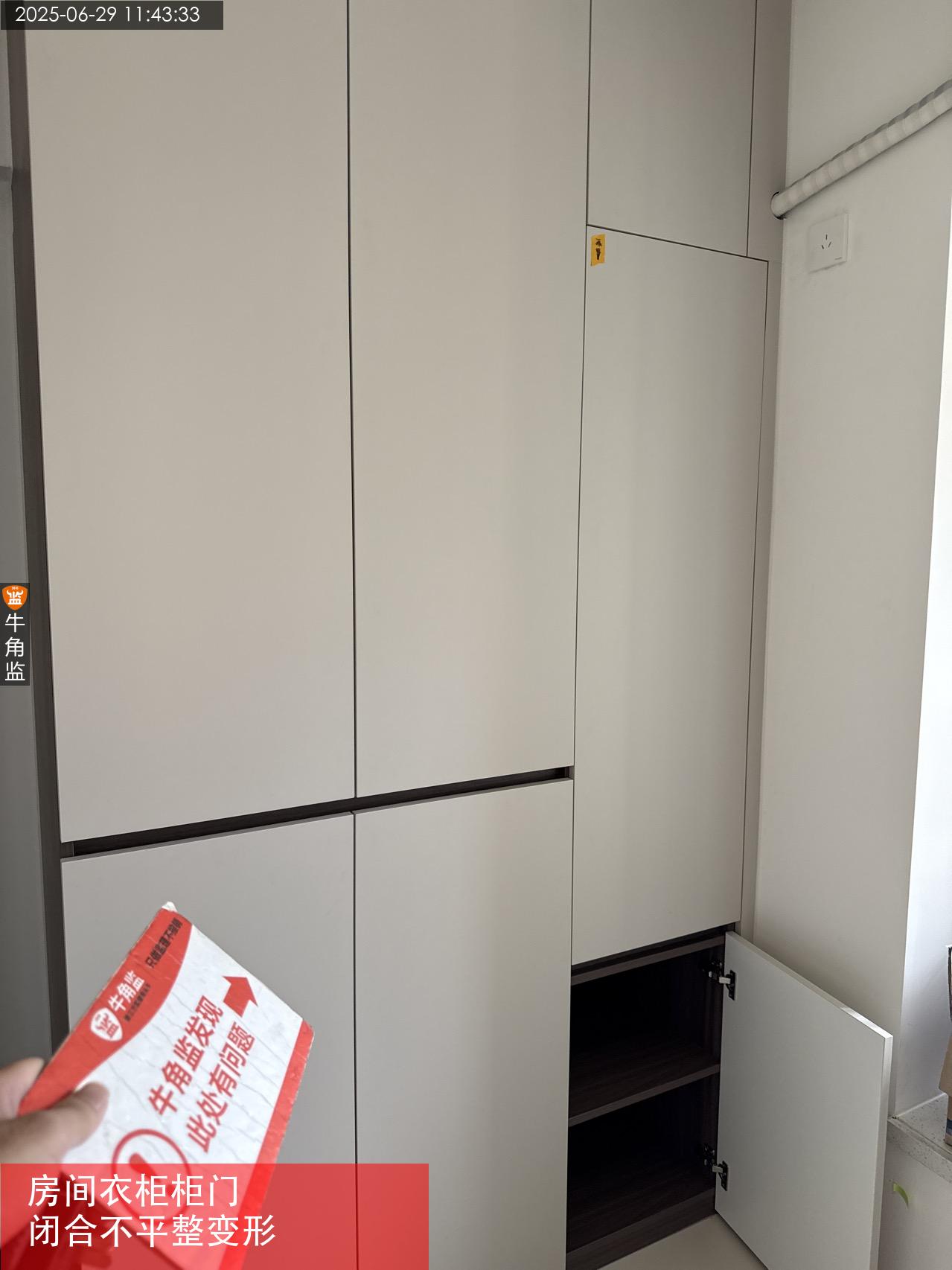

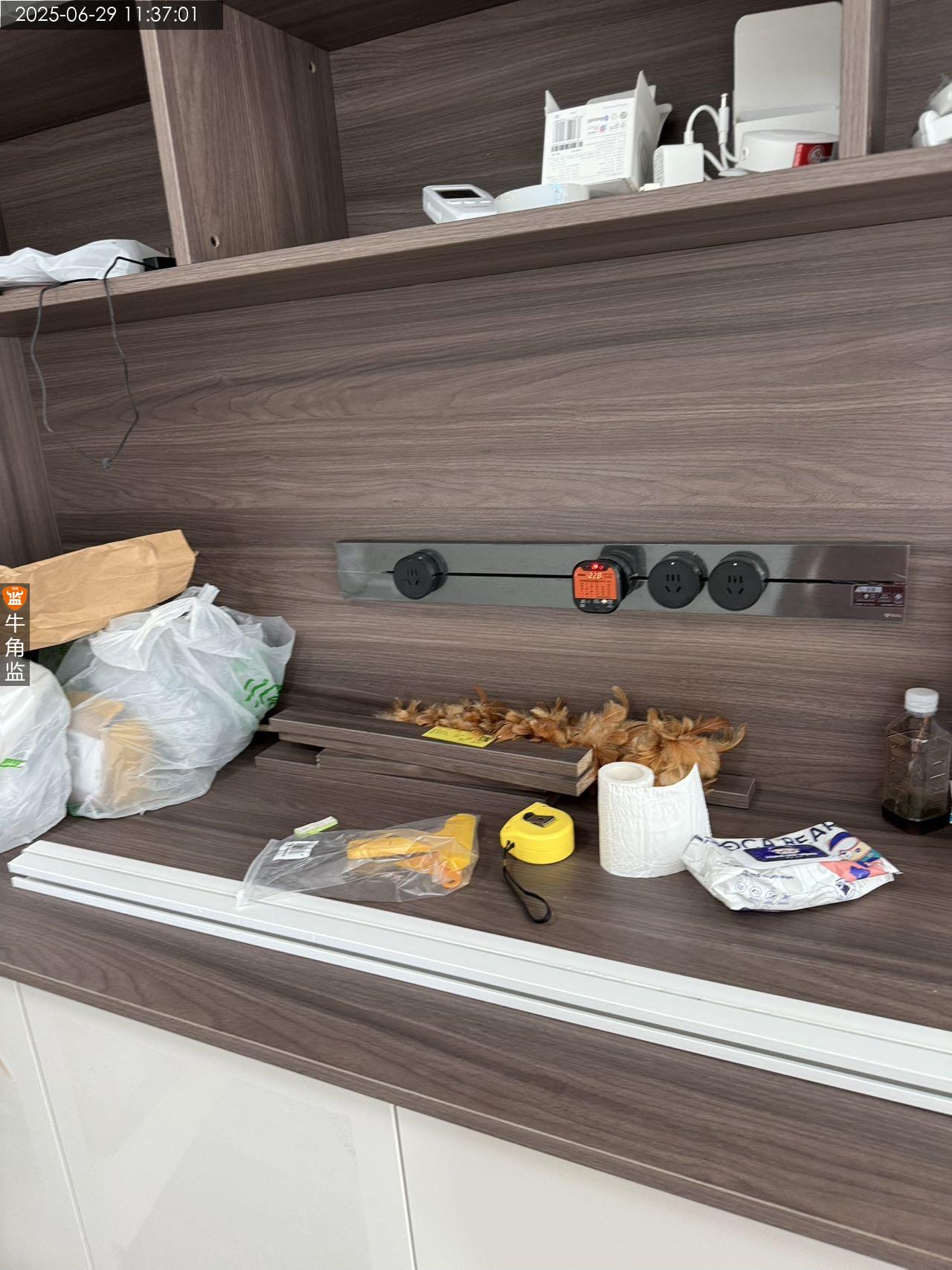

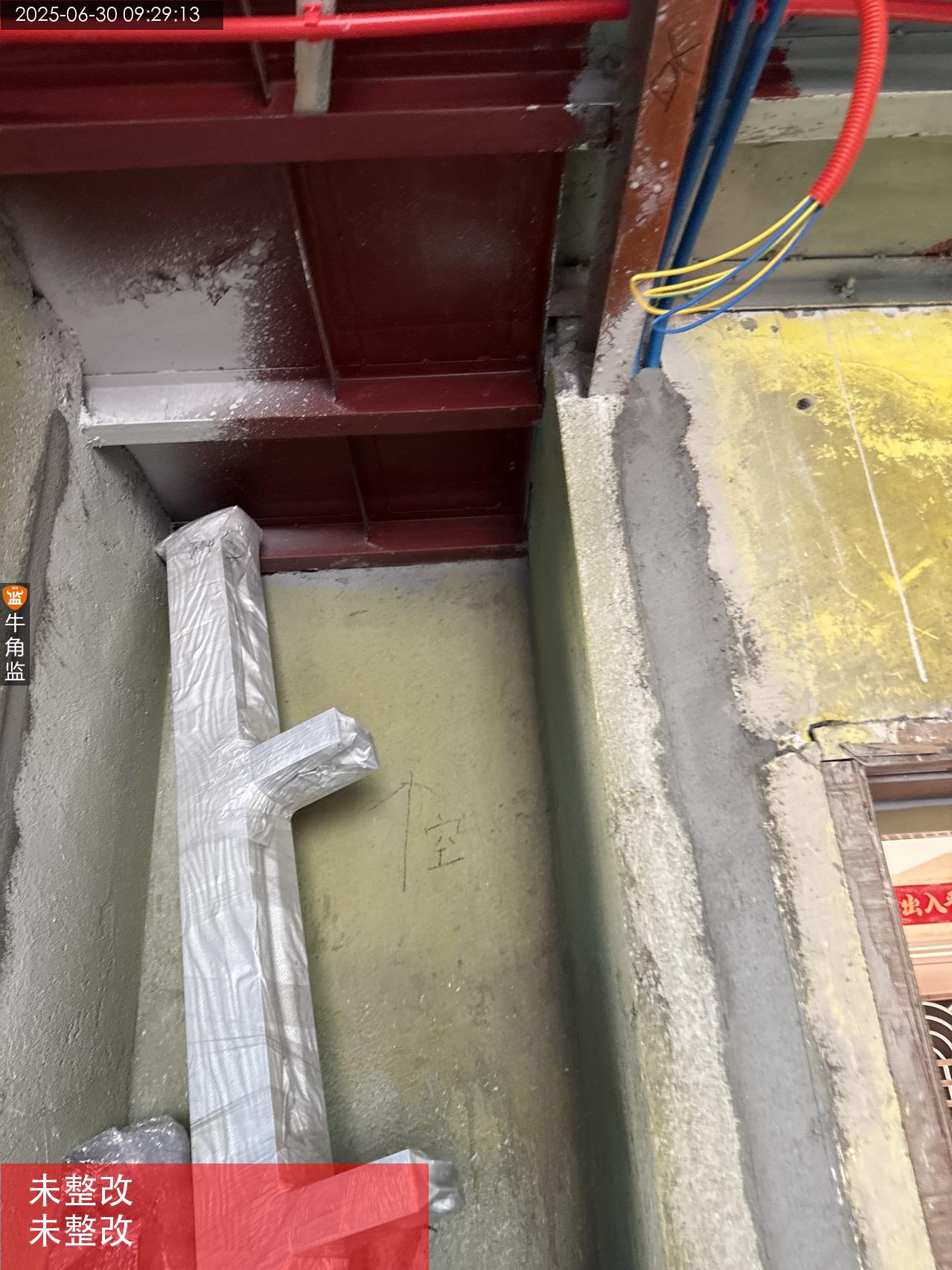

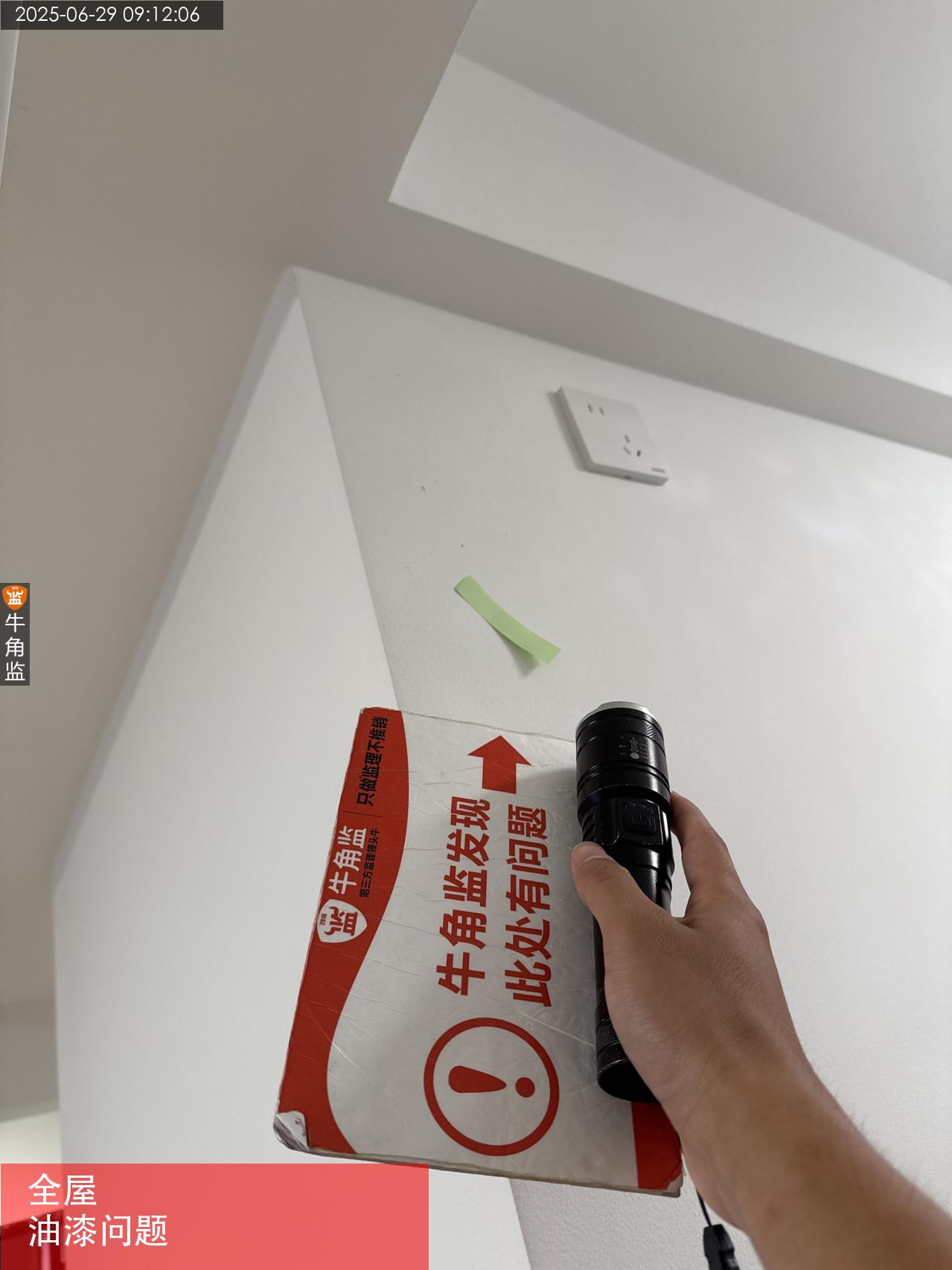

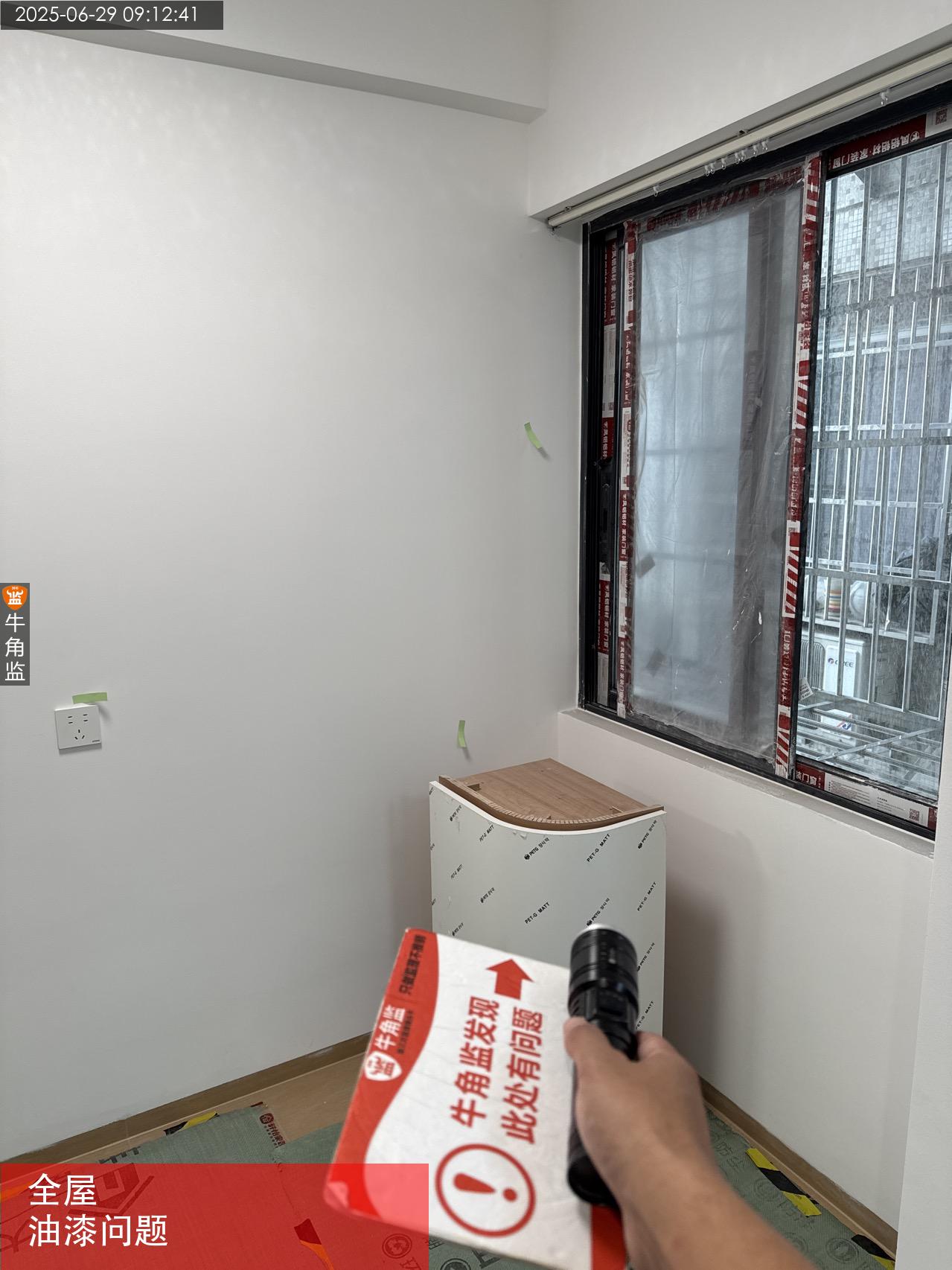

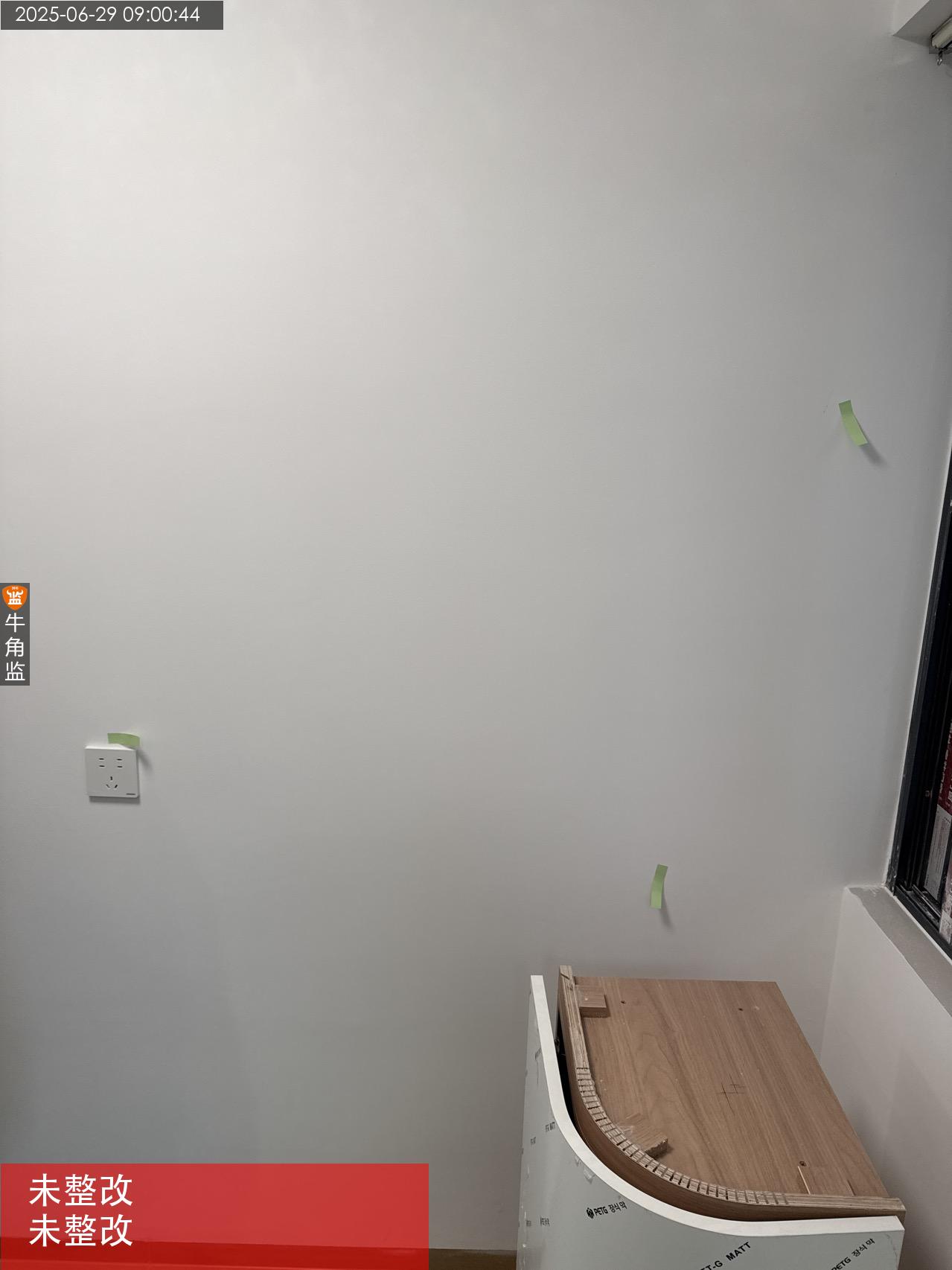

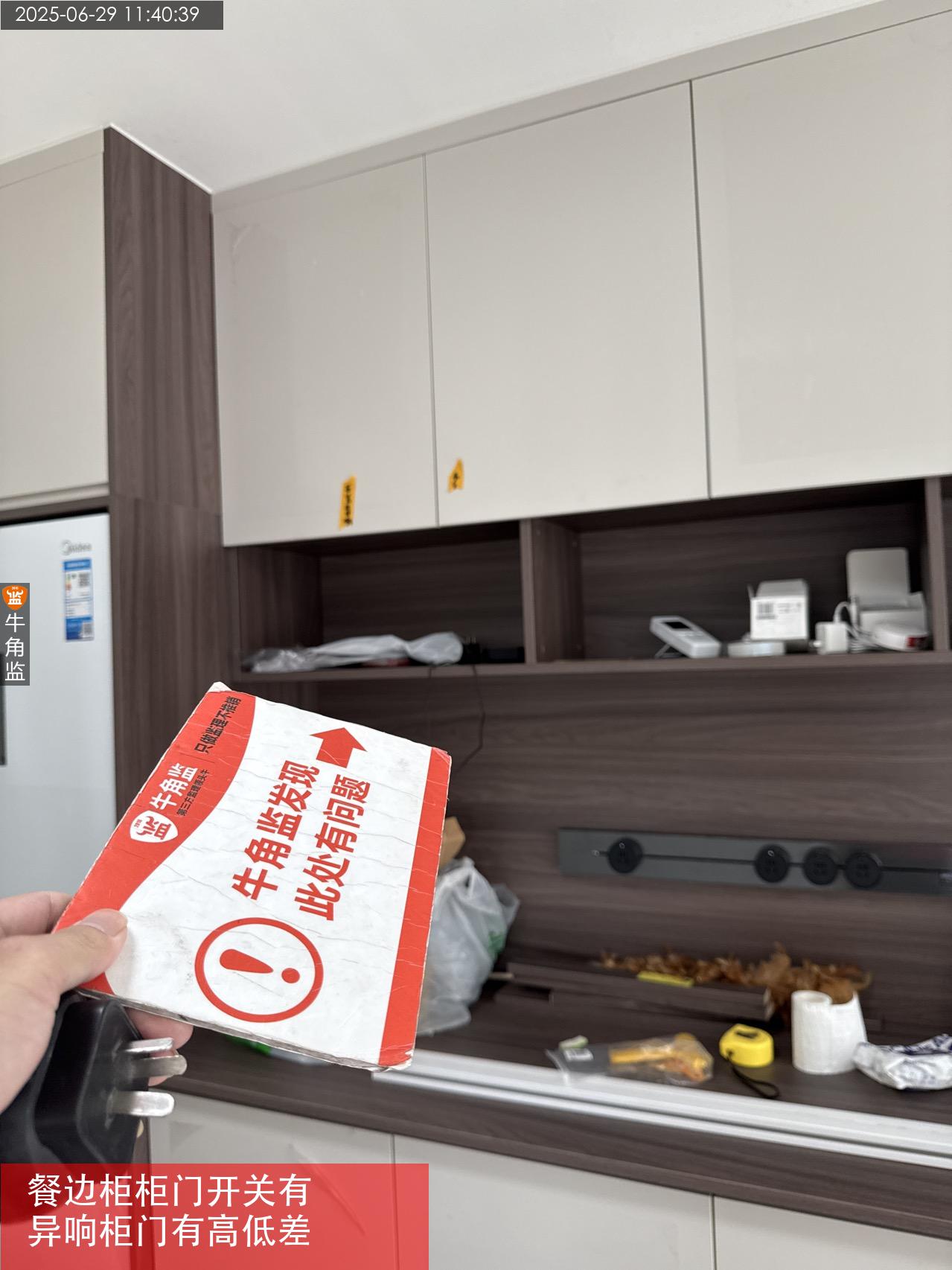

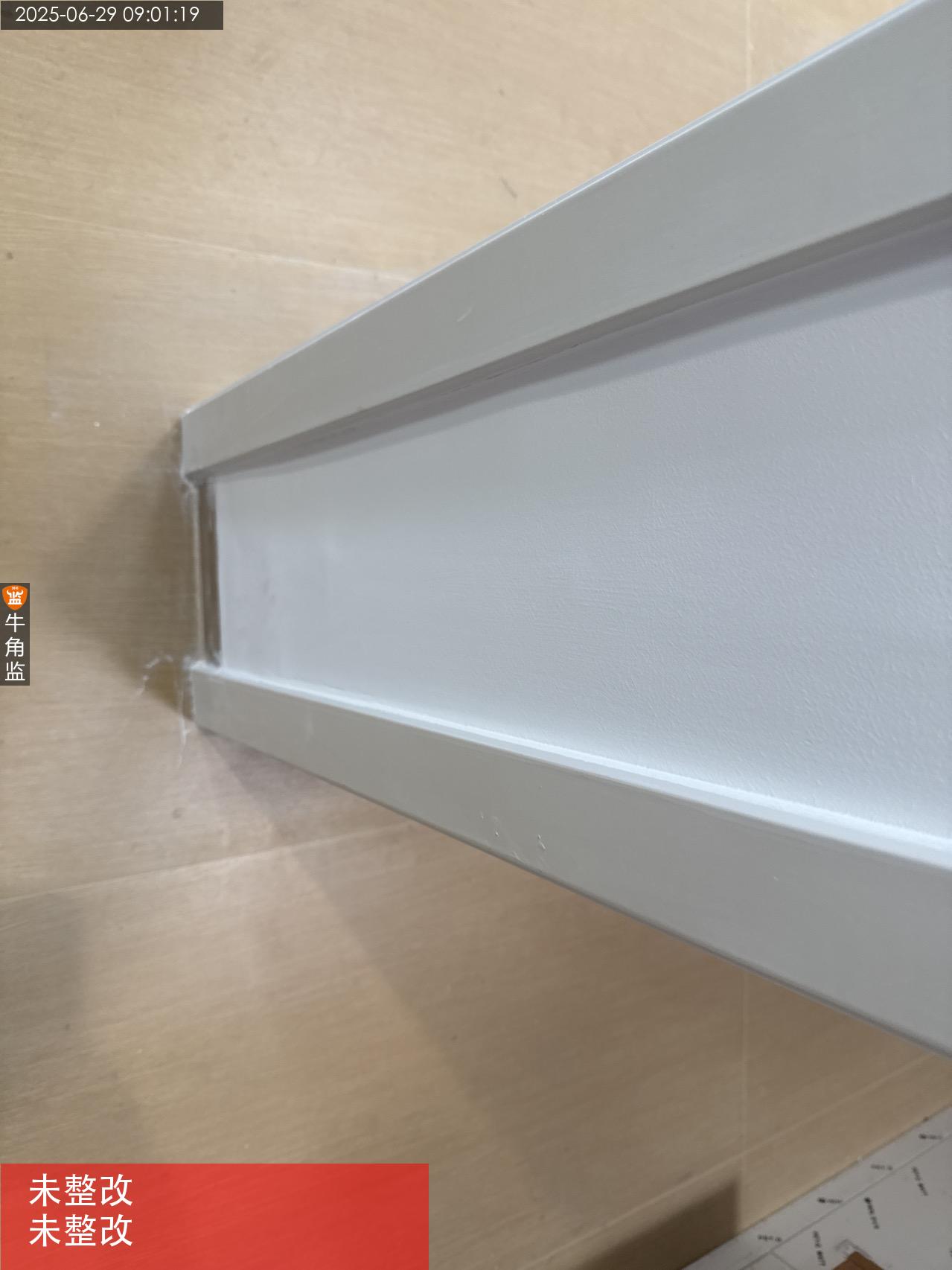

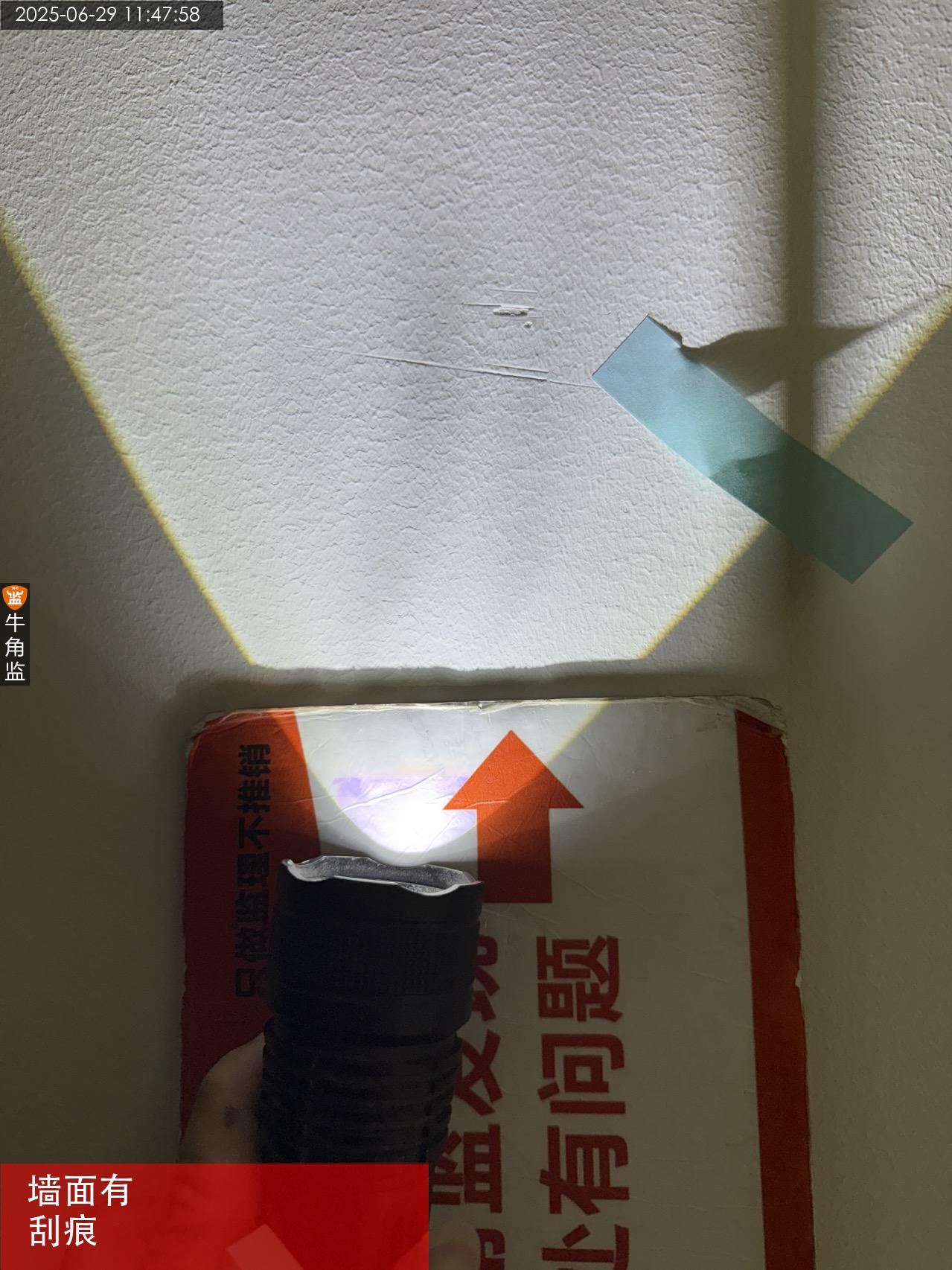

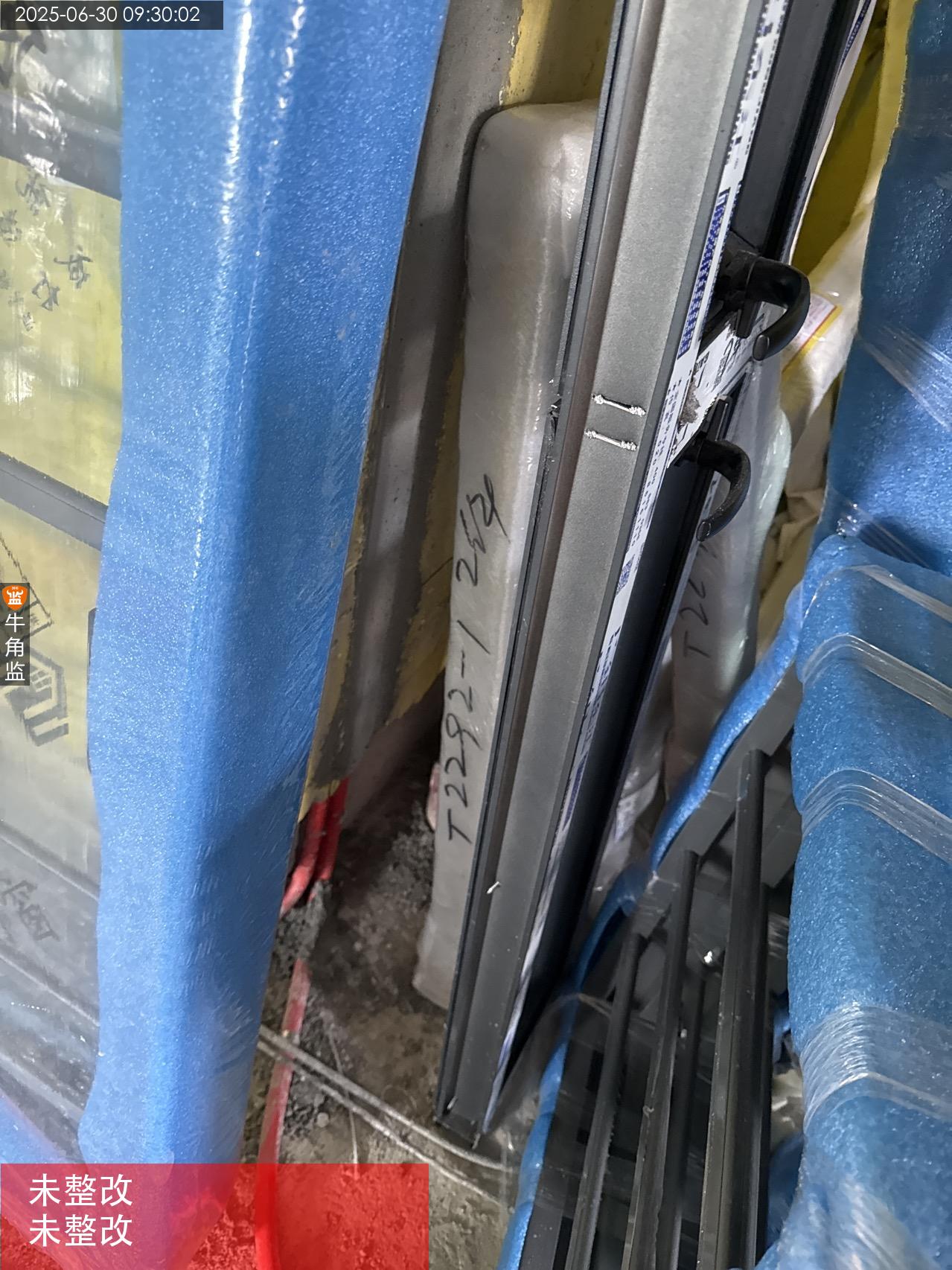

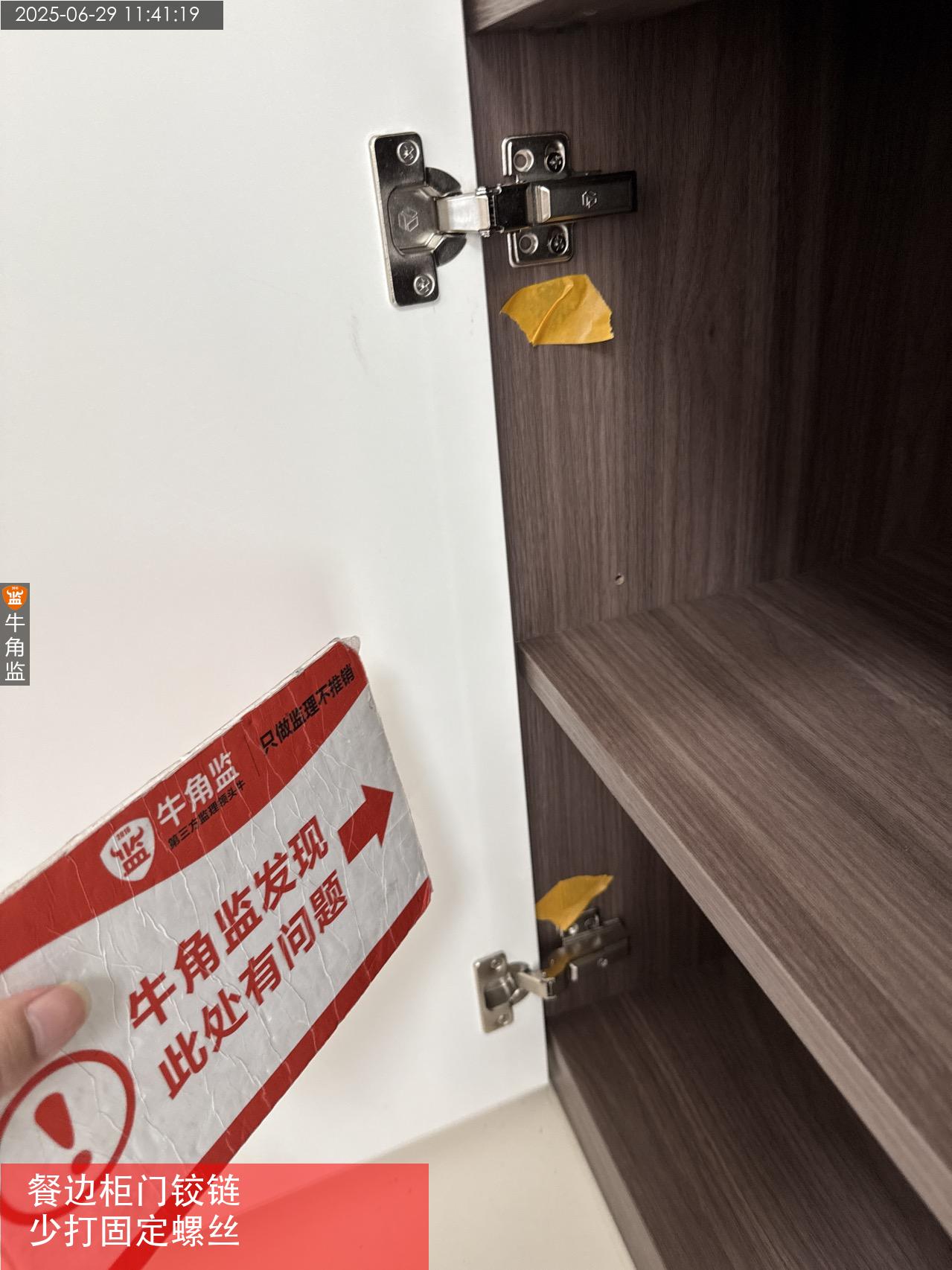

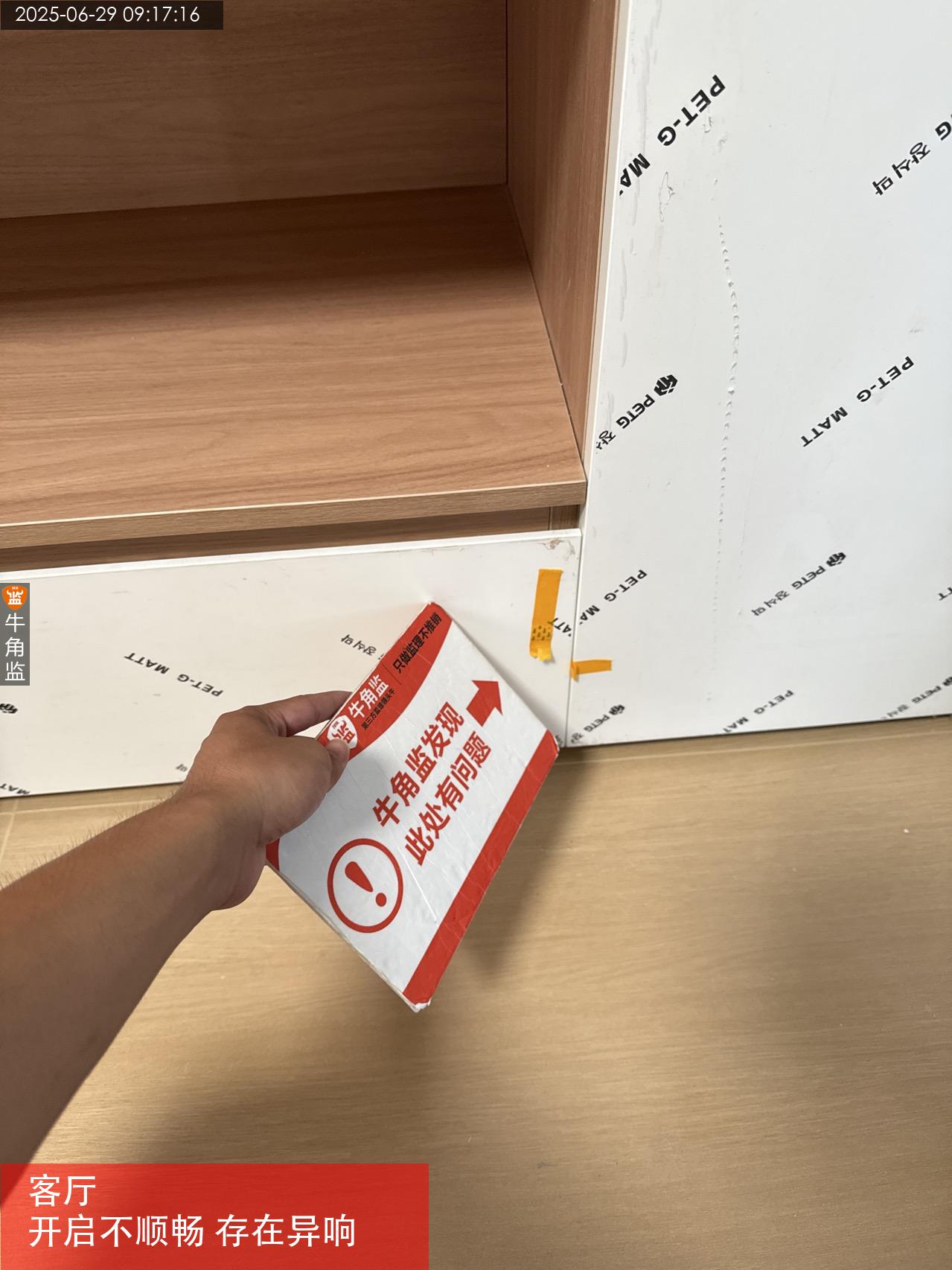

本次监理总结如下: 本次上门检查内容为定制柜安装,往期问题整改 1、全屋定制柜安装与墙面未收边,缝隙过大。整改建议:柜板与墙面收边处需要补打玻璃胶处理。 2、阳台窗户底部盖板未收边,多余发泡胶未清理;整改建议:清除多余发泡胶后对缝隙过大位置补打玻璃胶,更加牢固。 3、阳台区域天花位置有破损。整改建议:等定制柜安装完毕后和往期油漆问题一并补腻子扇灰打磨油漆。 建议: 1、现场油漆面有多处磕碰破损痕迹,等柜子安装完后一并整改 2、柜子安装周边,与墙面缝隙较大,建议施工玻璃胶收口。 3、面板安装水平误差±1mm
2025-05-15
海珠珠江********1212
设 计 师:未知
施工队长:陈工
工地面积:91.00㎡
装修总价:0.00
本次评价:C
本次评语:

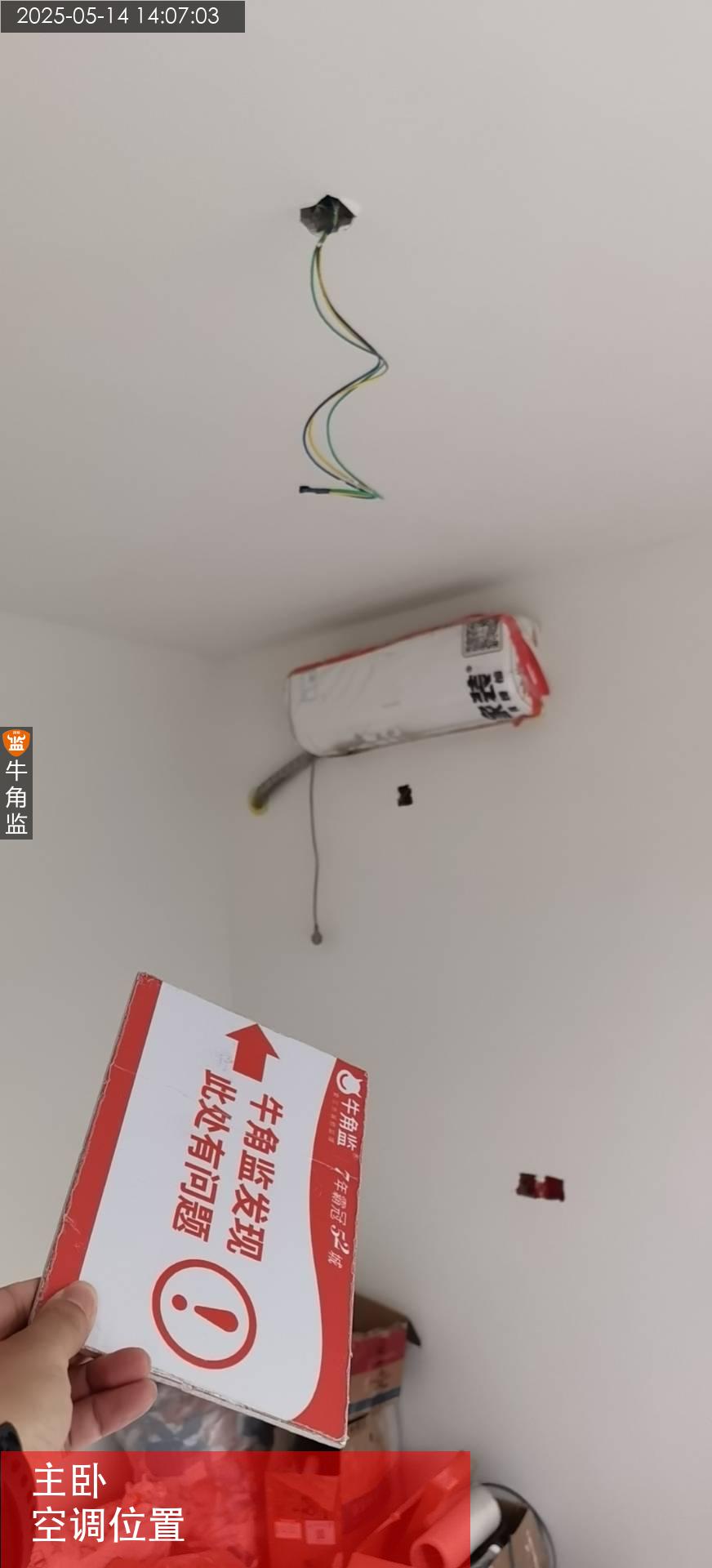

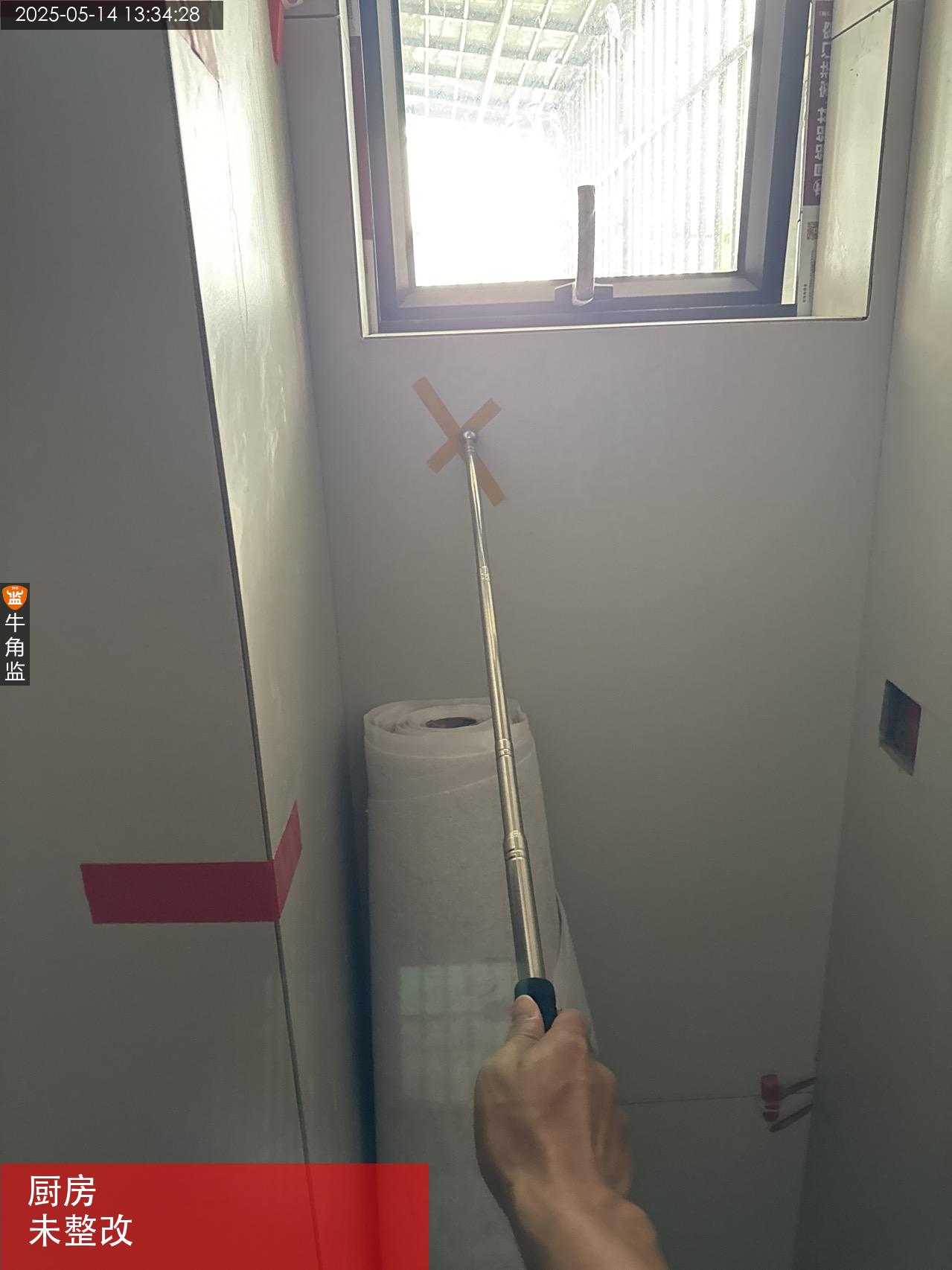

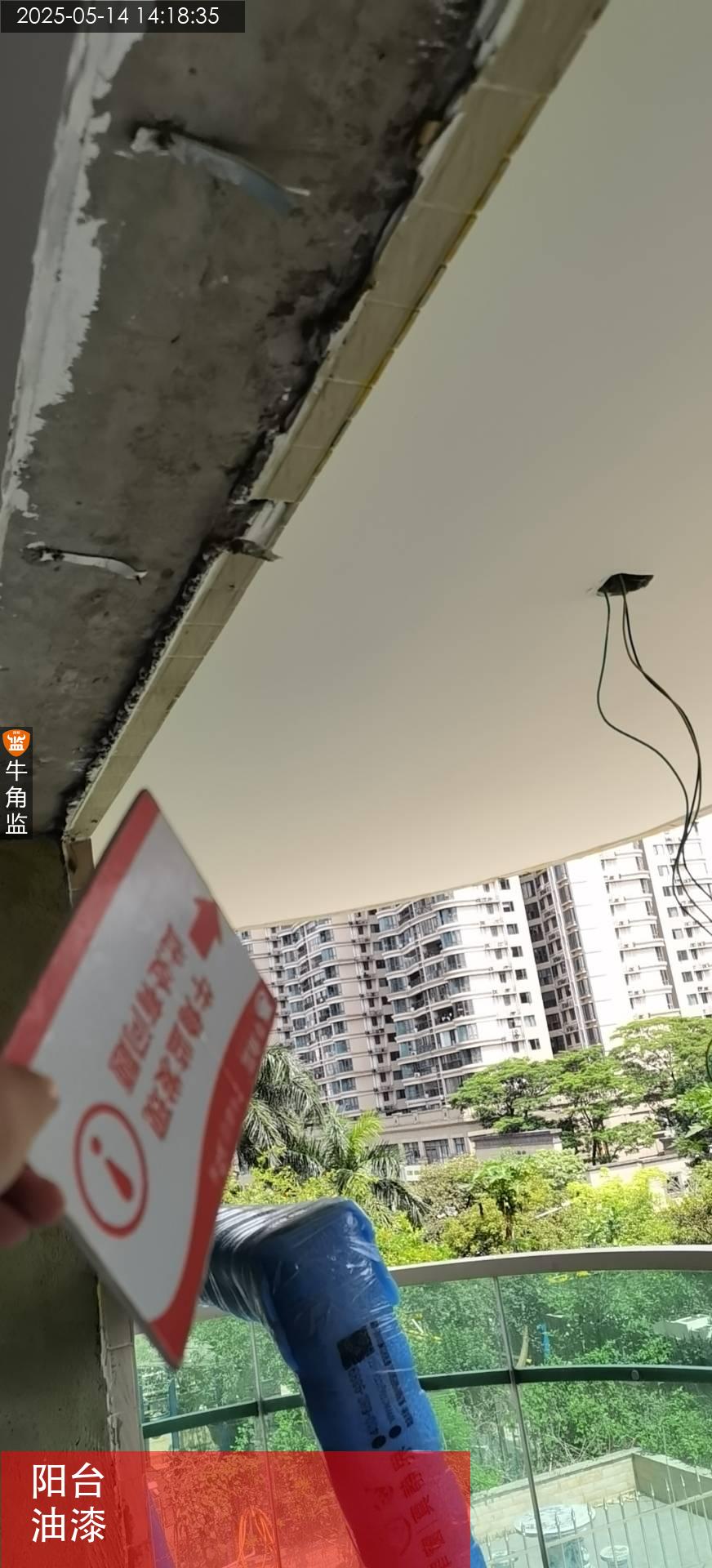

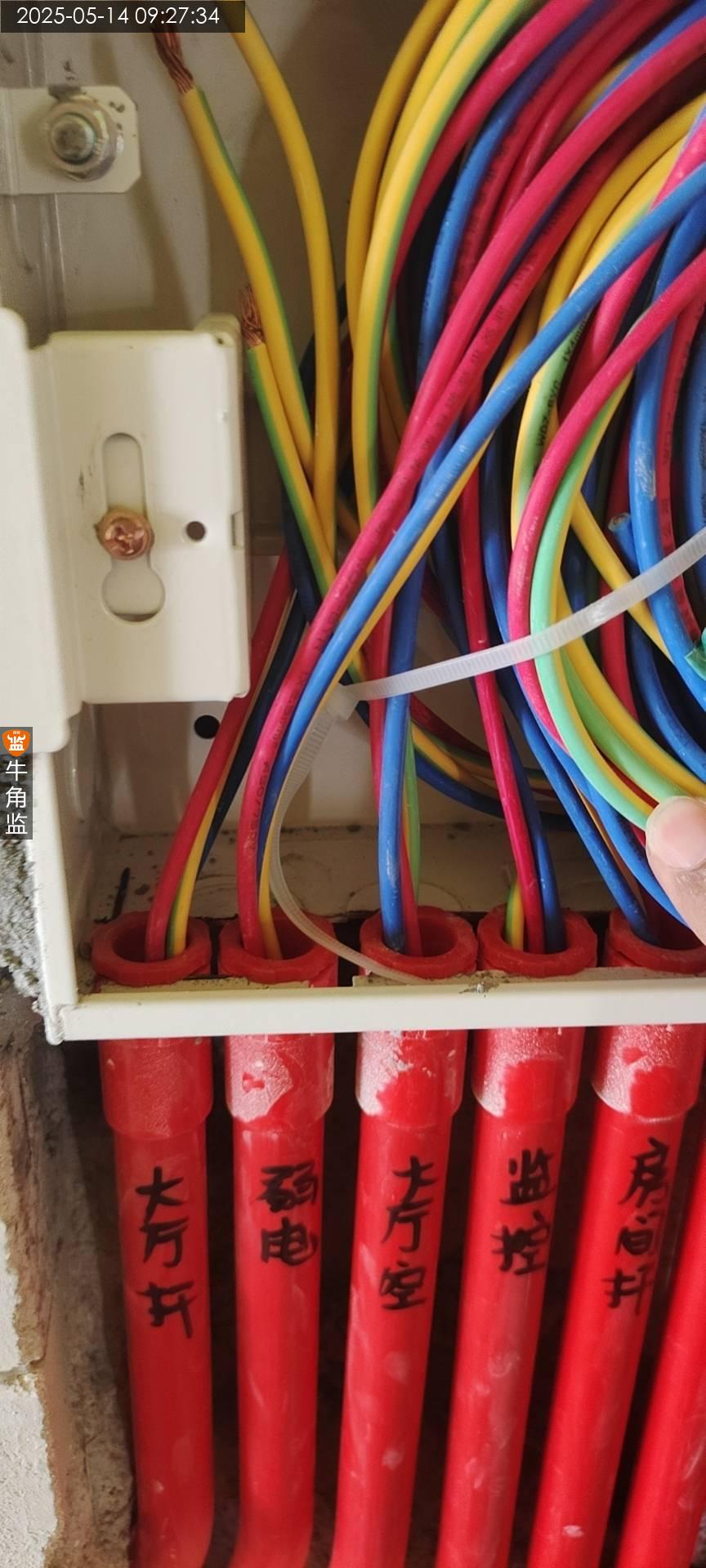

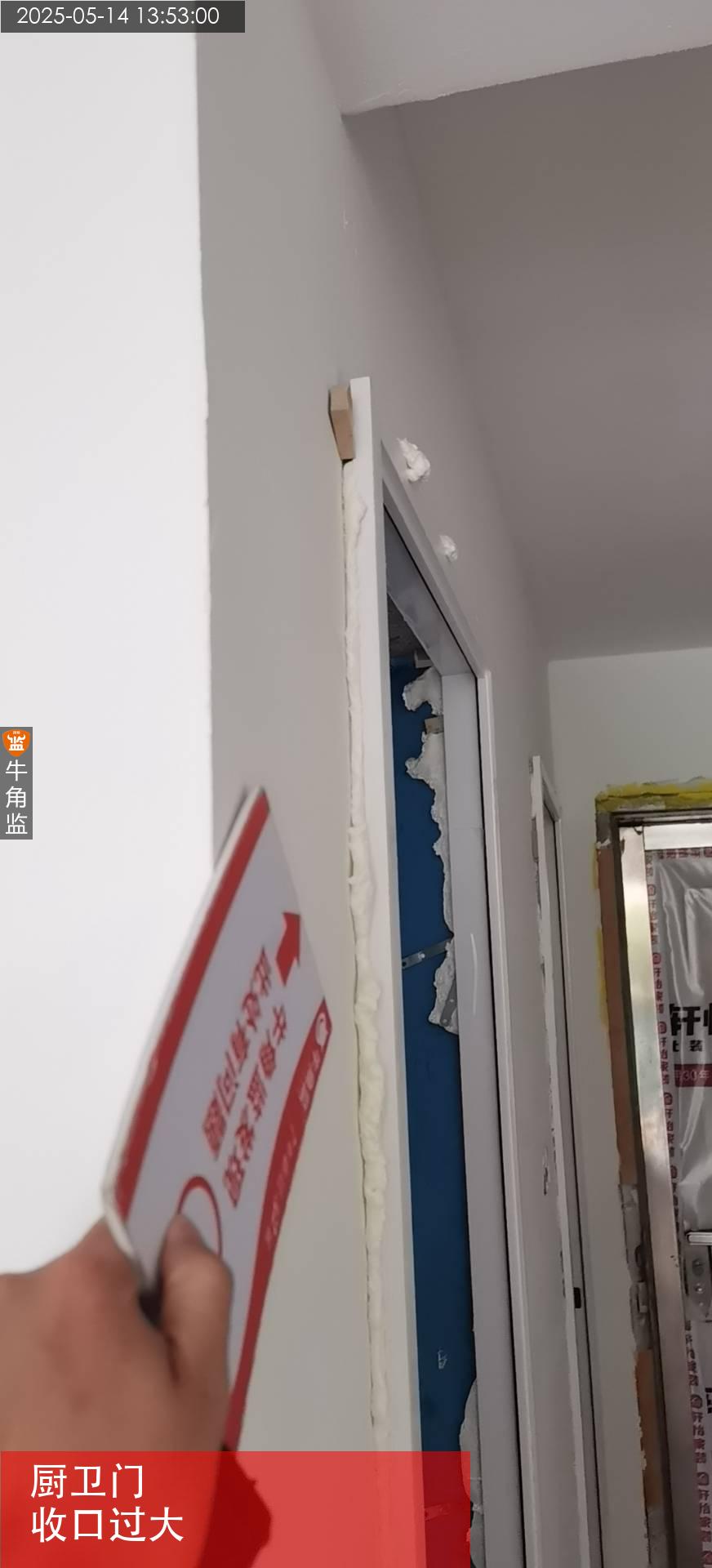

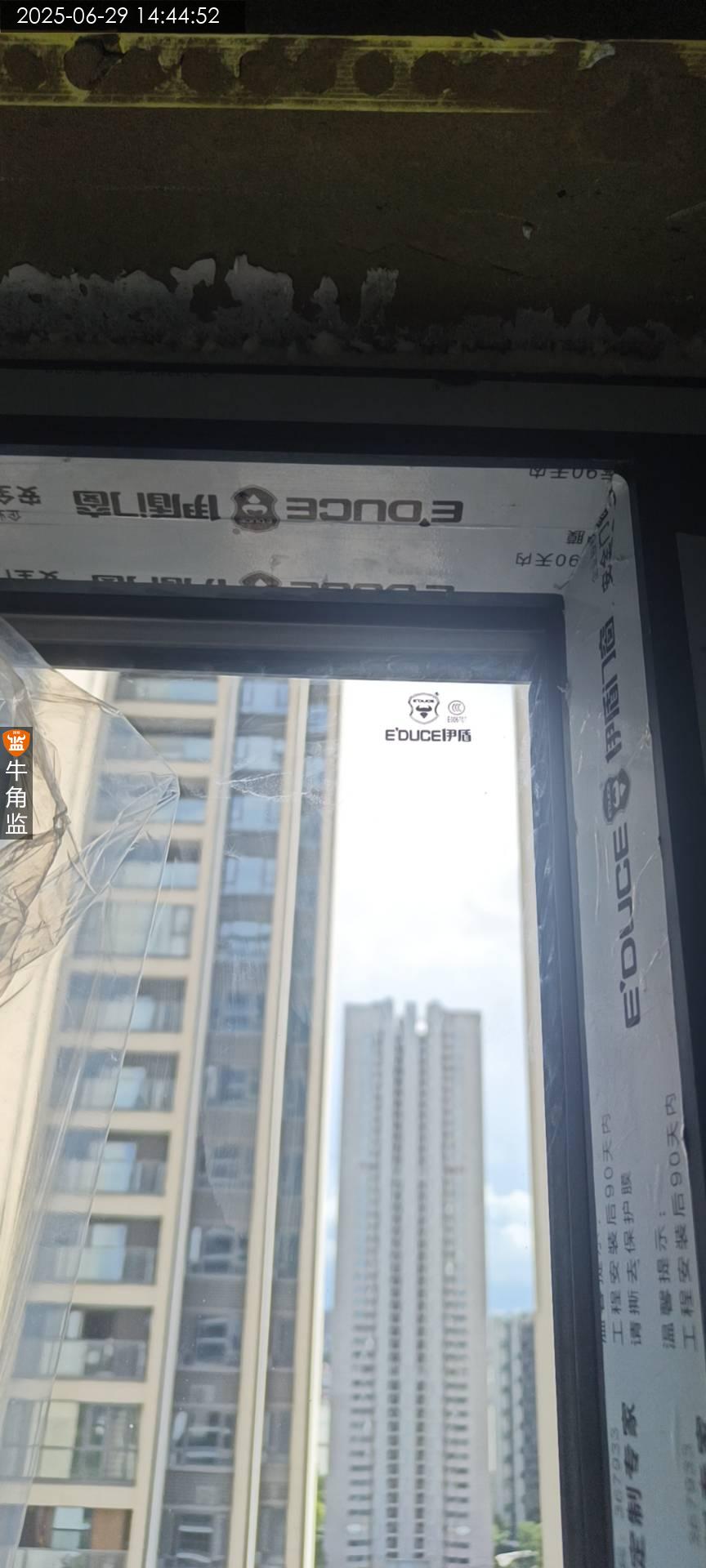

本次检查安装报告: 1、主卧空调位置与图纸的衣柜安装深度有重叠,需要确定移动空调还是柜子定制修改预留。 2、厨卫门安装后与墙面收口缝隙过大,要求对缝隙过大位置做收边修补处理。 3、阳台等室外潮湿区域涂刷油漆类型需使用专门的厨卫阳台漆。 后续建议: 外门窗收边建议用门窗框填缝砂浆封平,外沿刷防水后再打密封胶。 每遍扇灰必须干燥后才能进行下遍扇灰 木门在第二遍腻子进场安装最佳,套线处方便收边收口。
2025-05-14

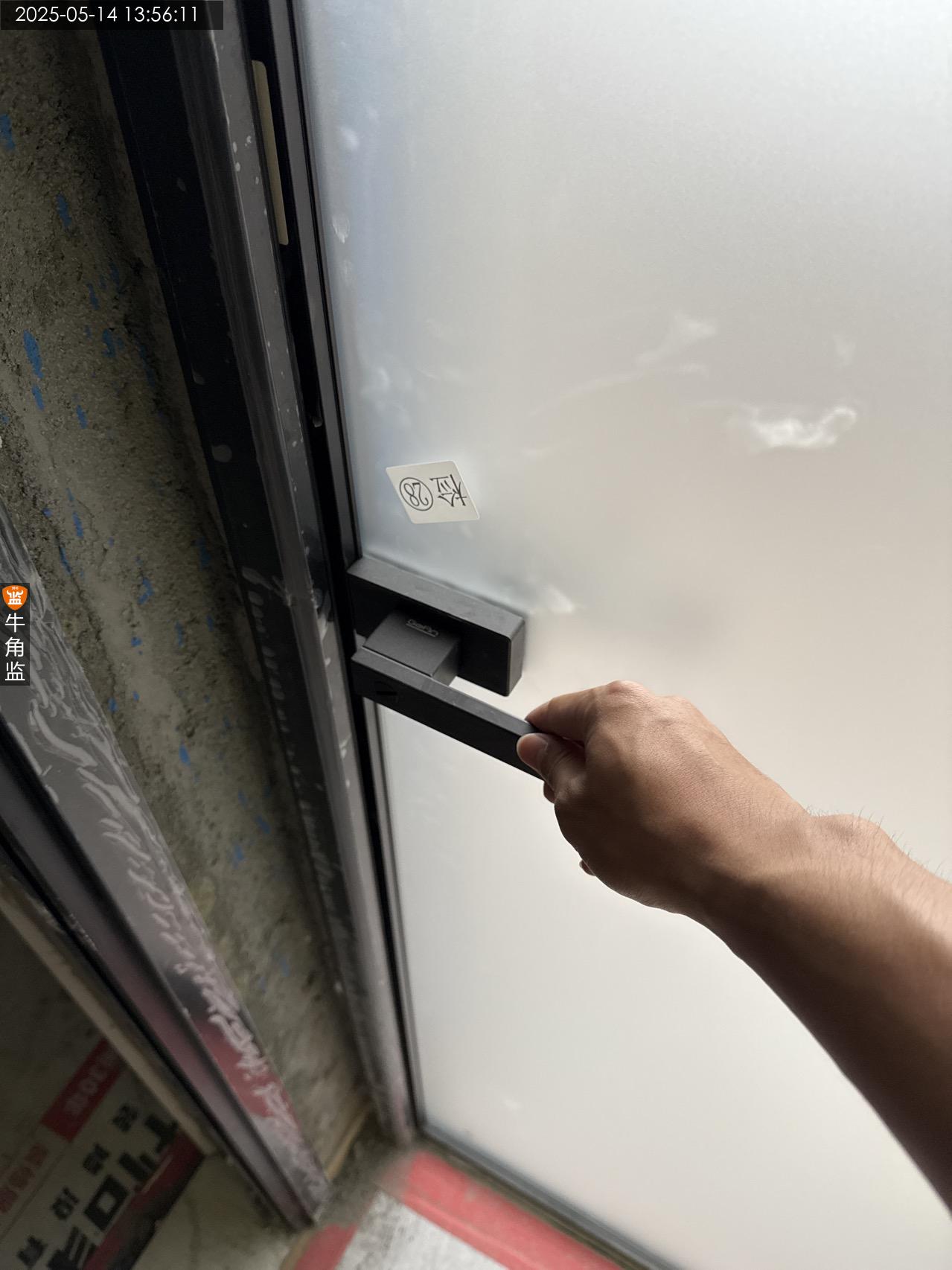

番禺区洛********7805
设 计 师:陈工
施工队长:赵工
工地面积:71.00㎡
装修总价:0.00
本次评价:C

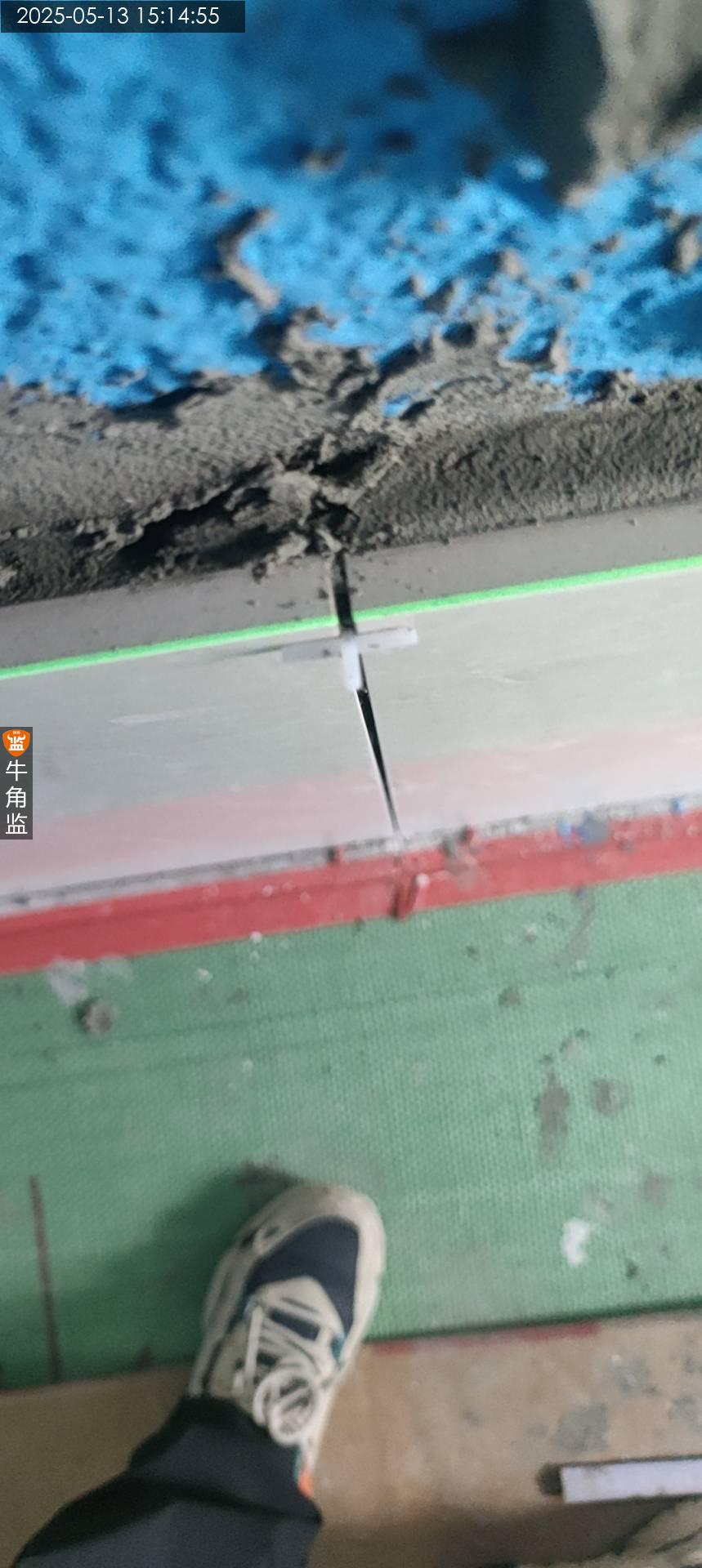

本次评语:

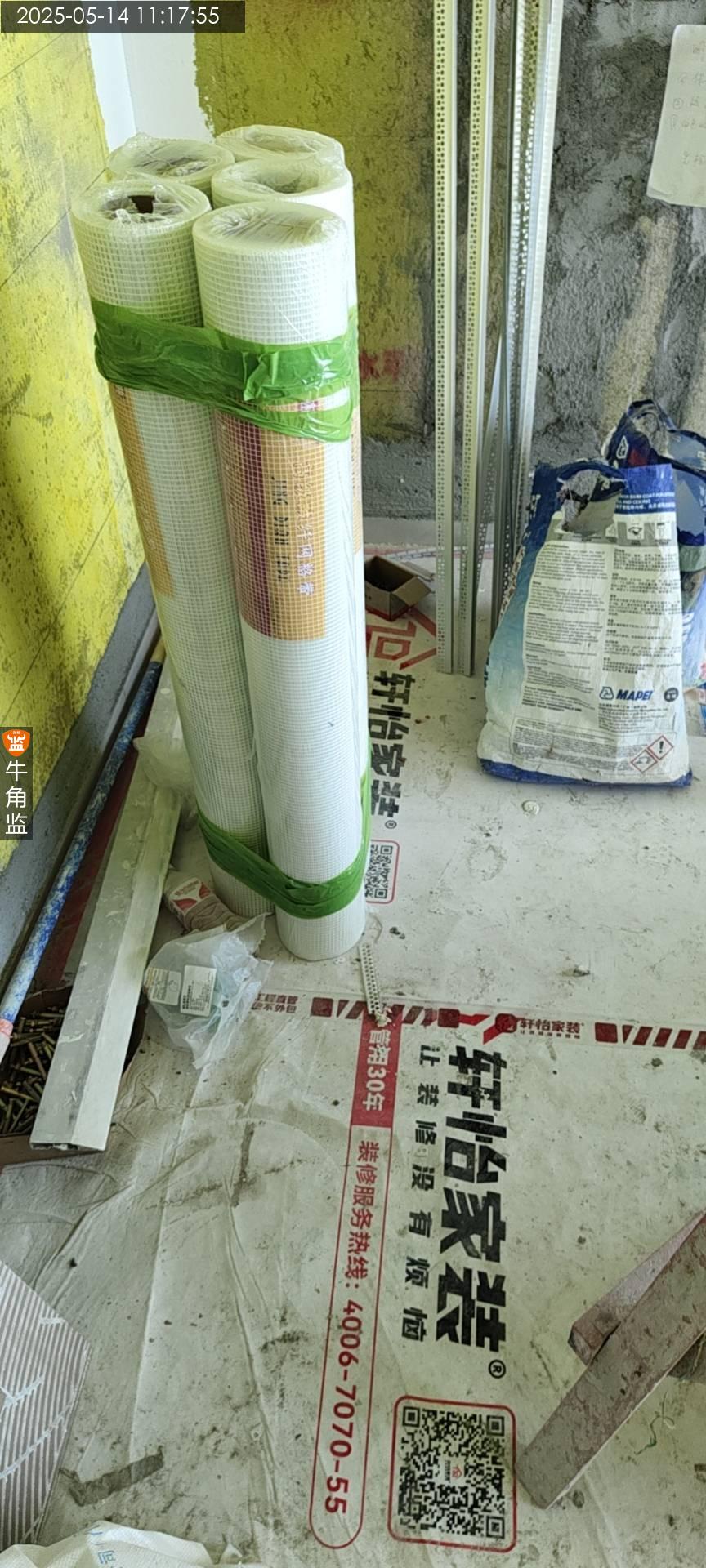

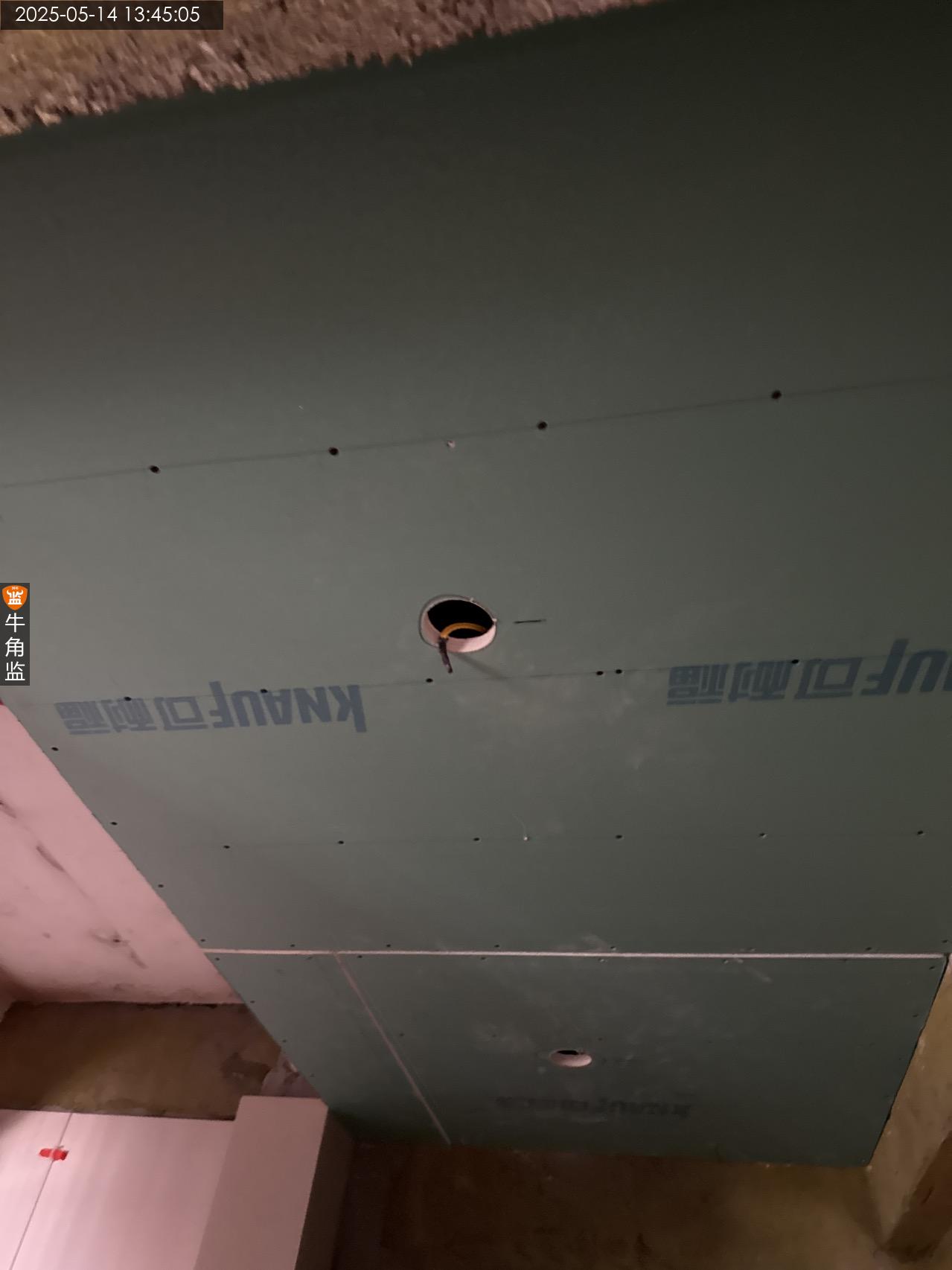

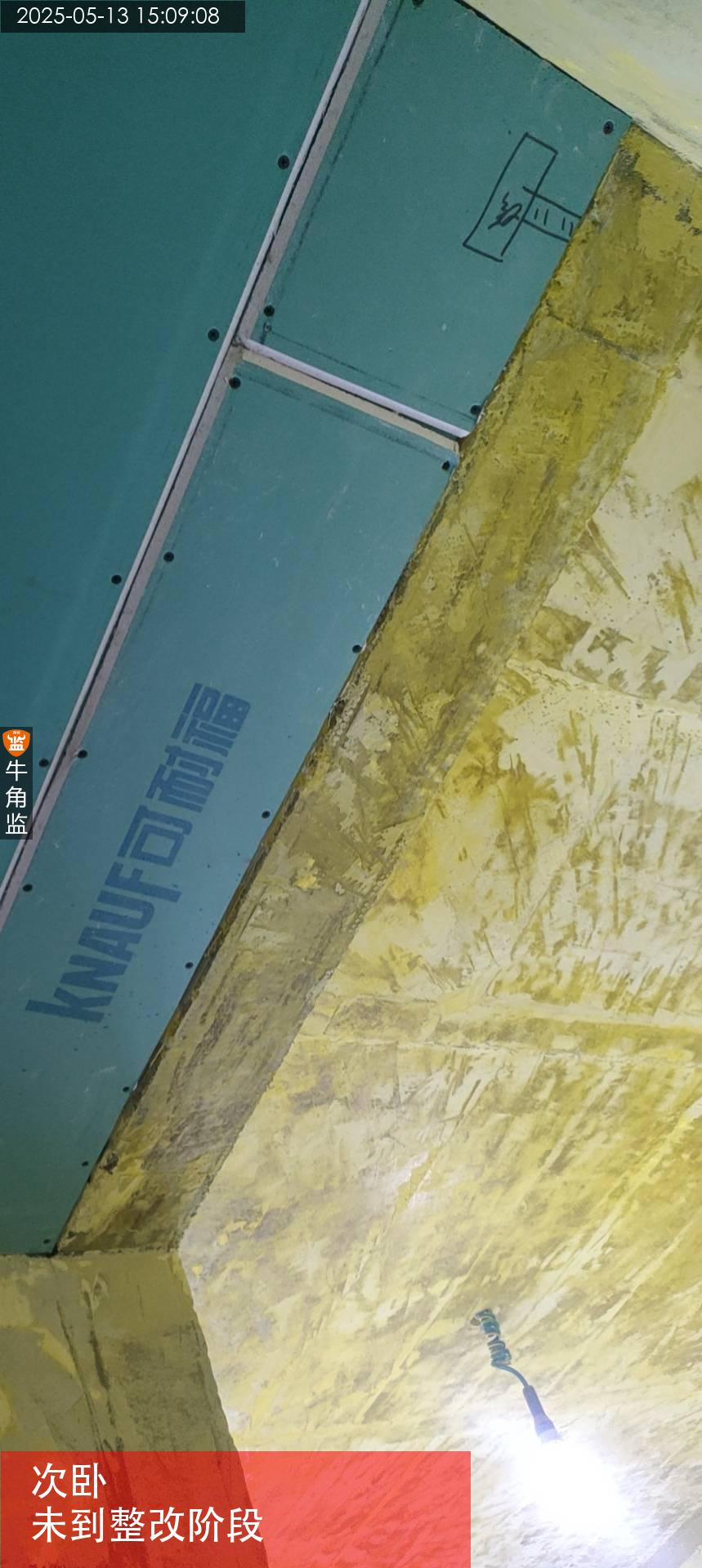

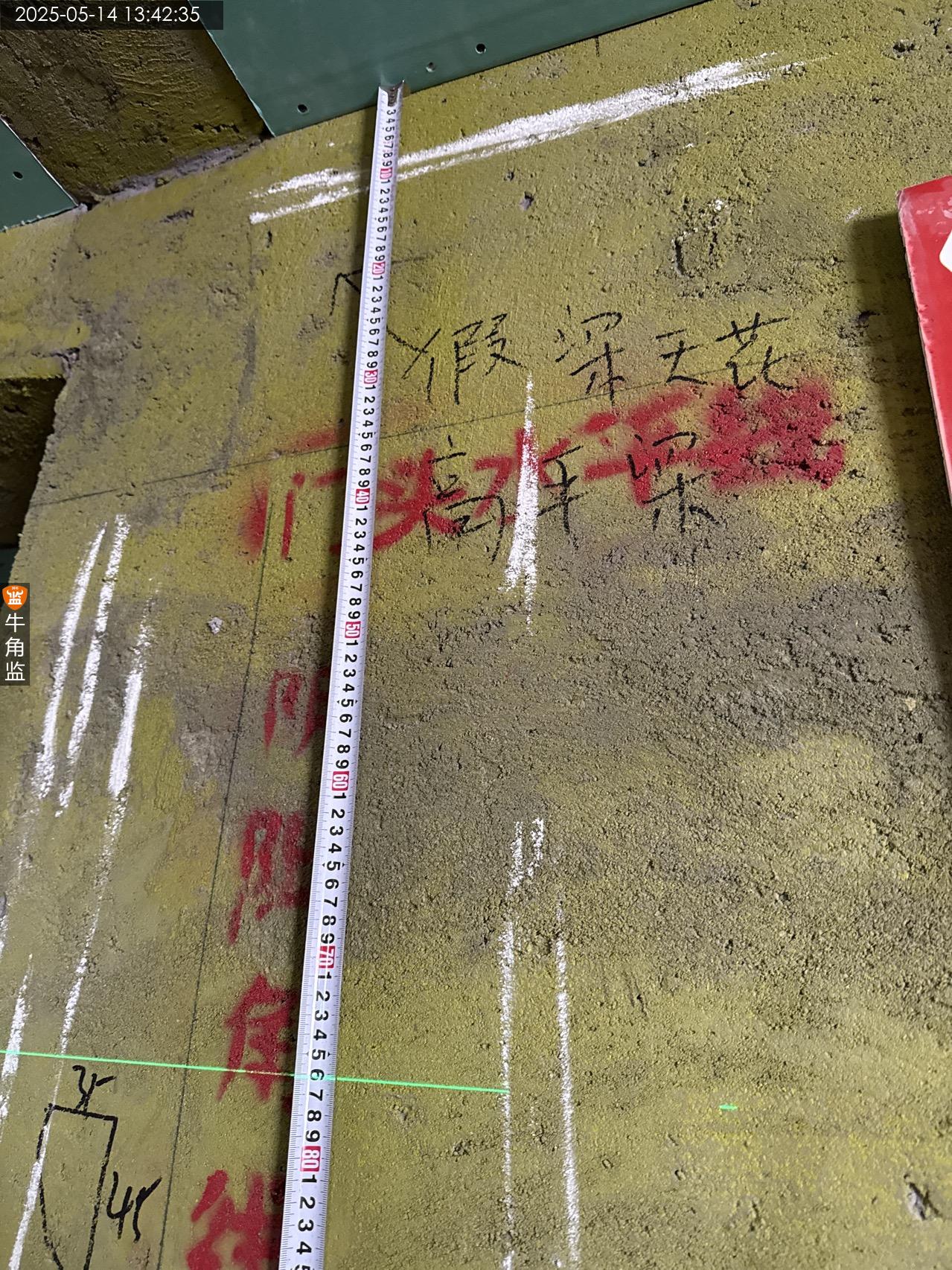

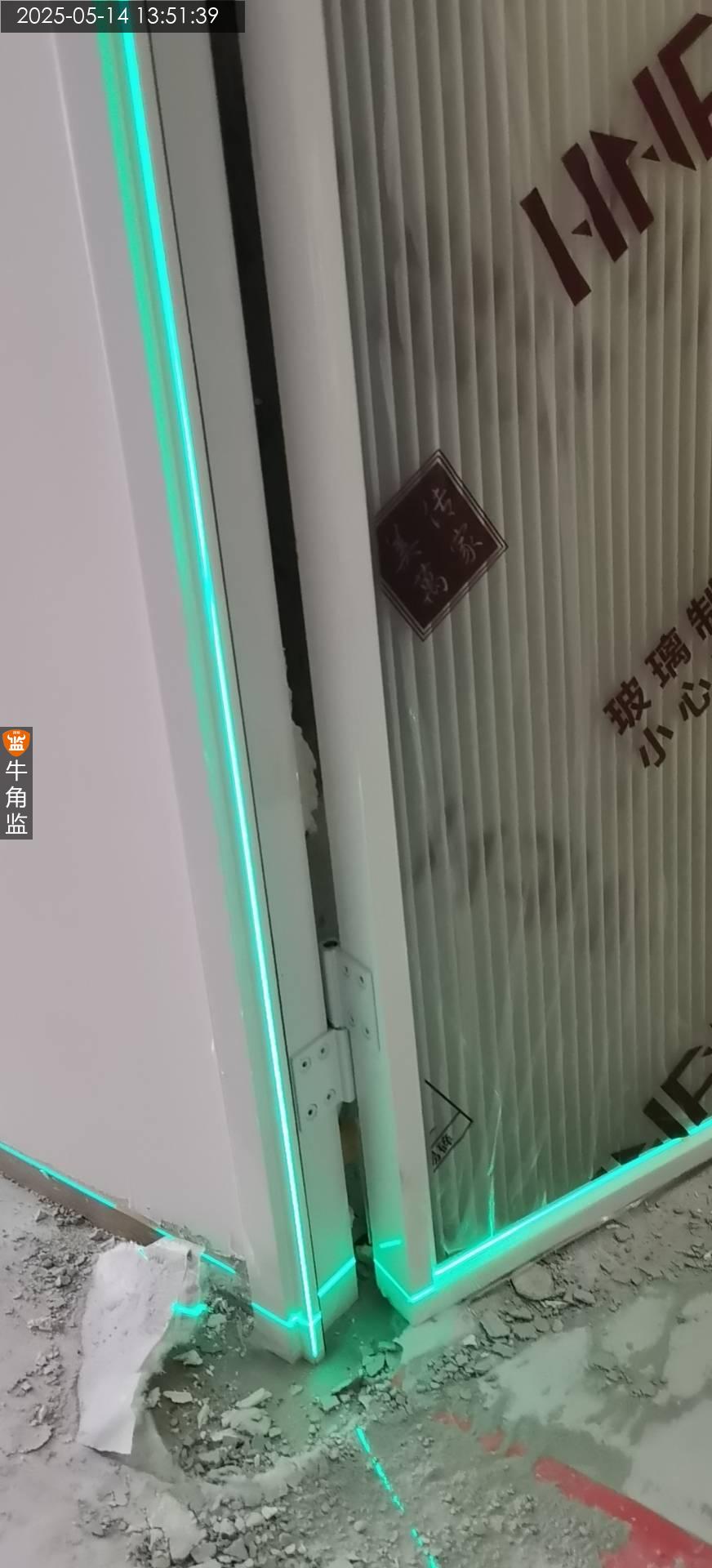

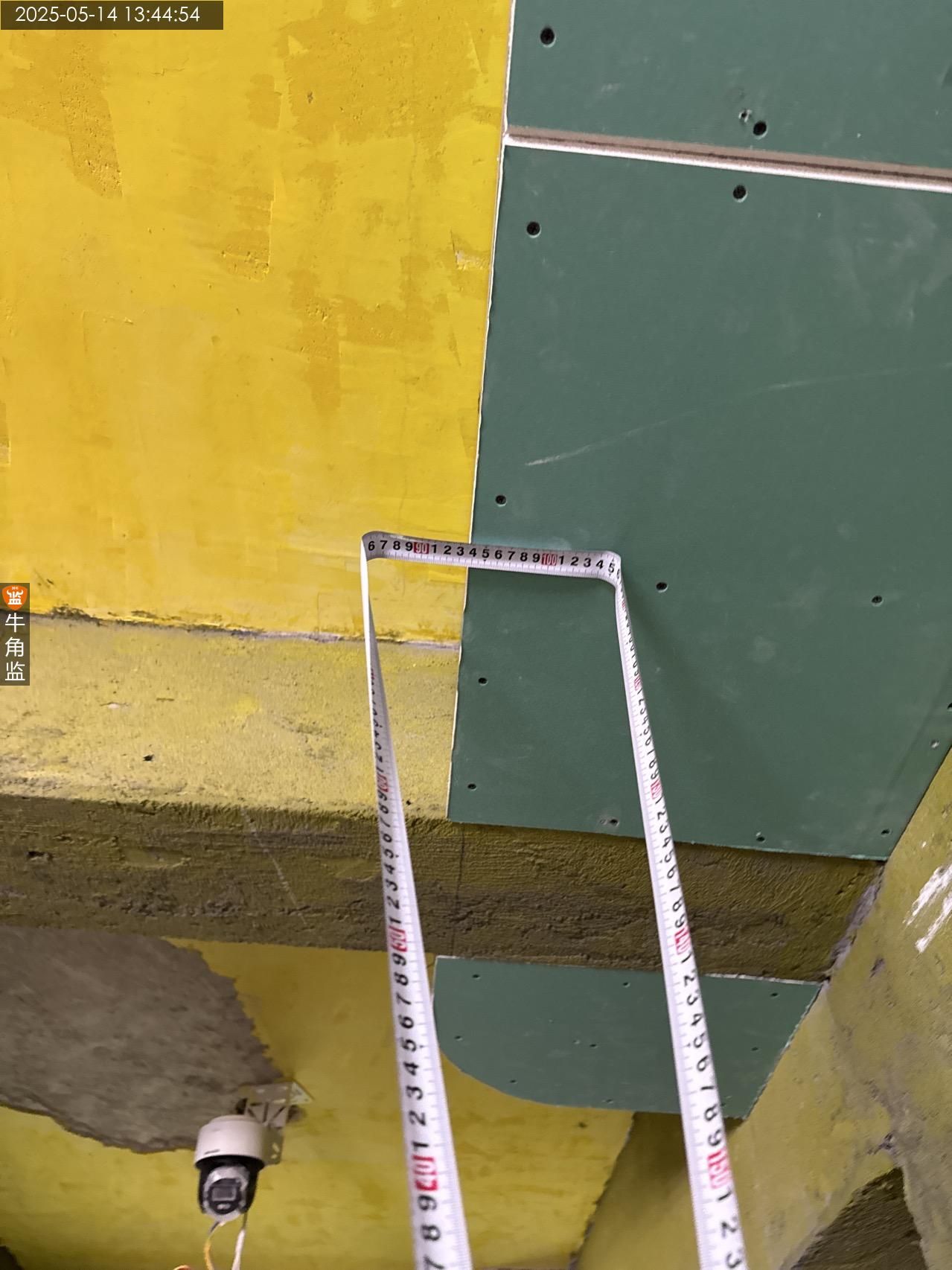

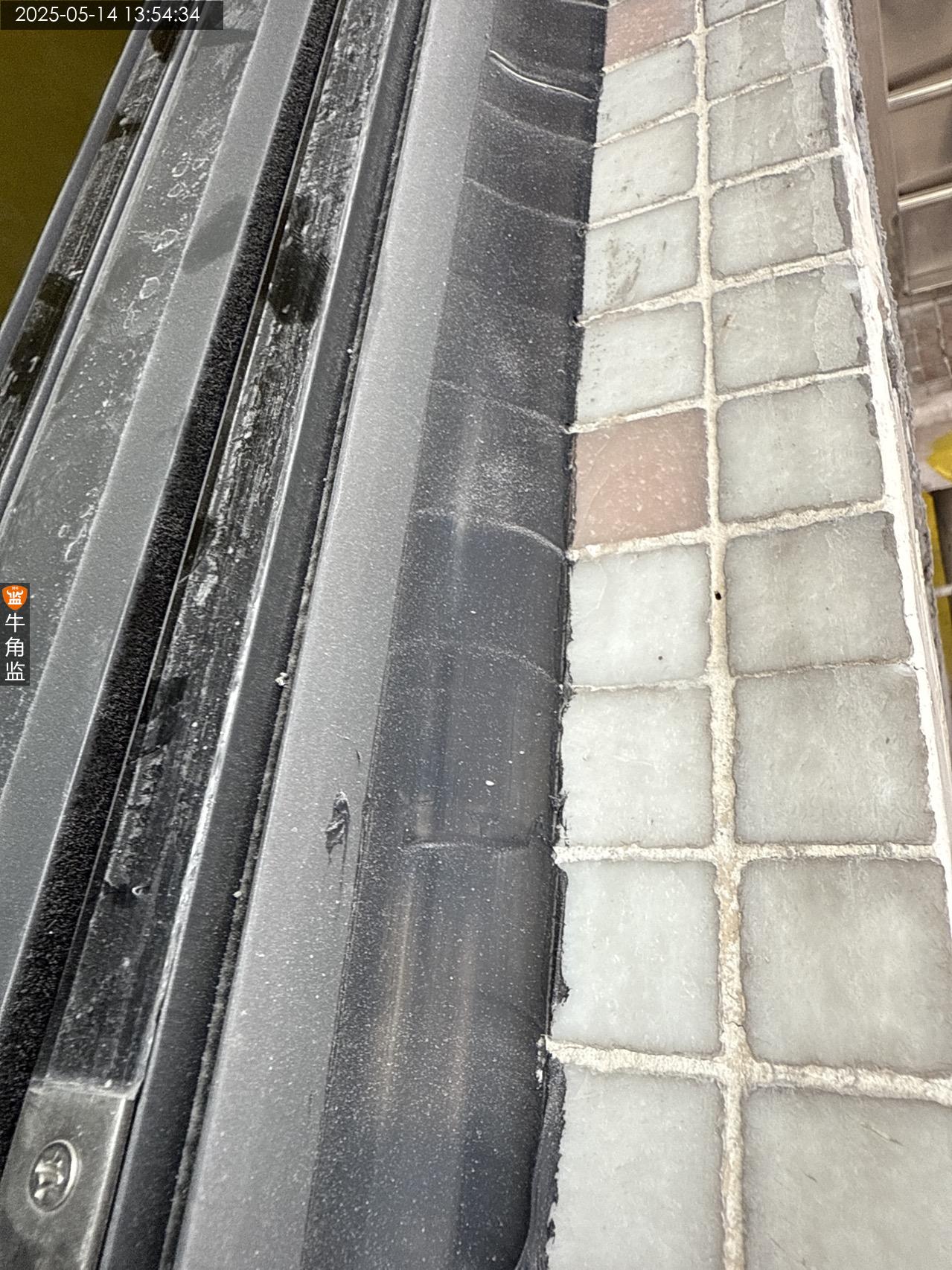

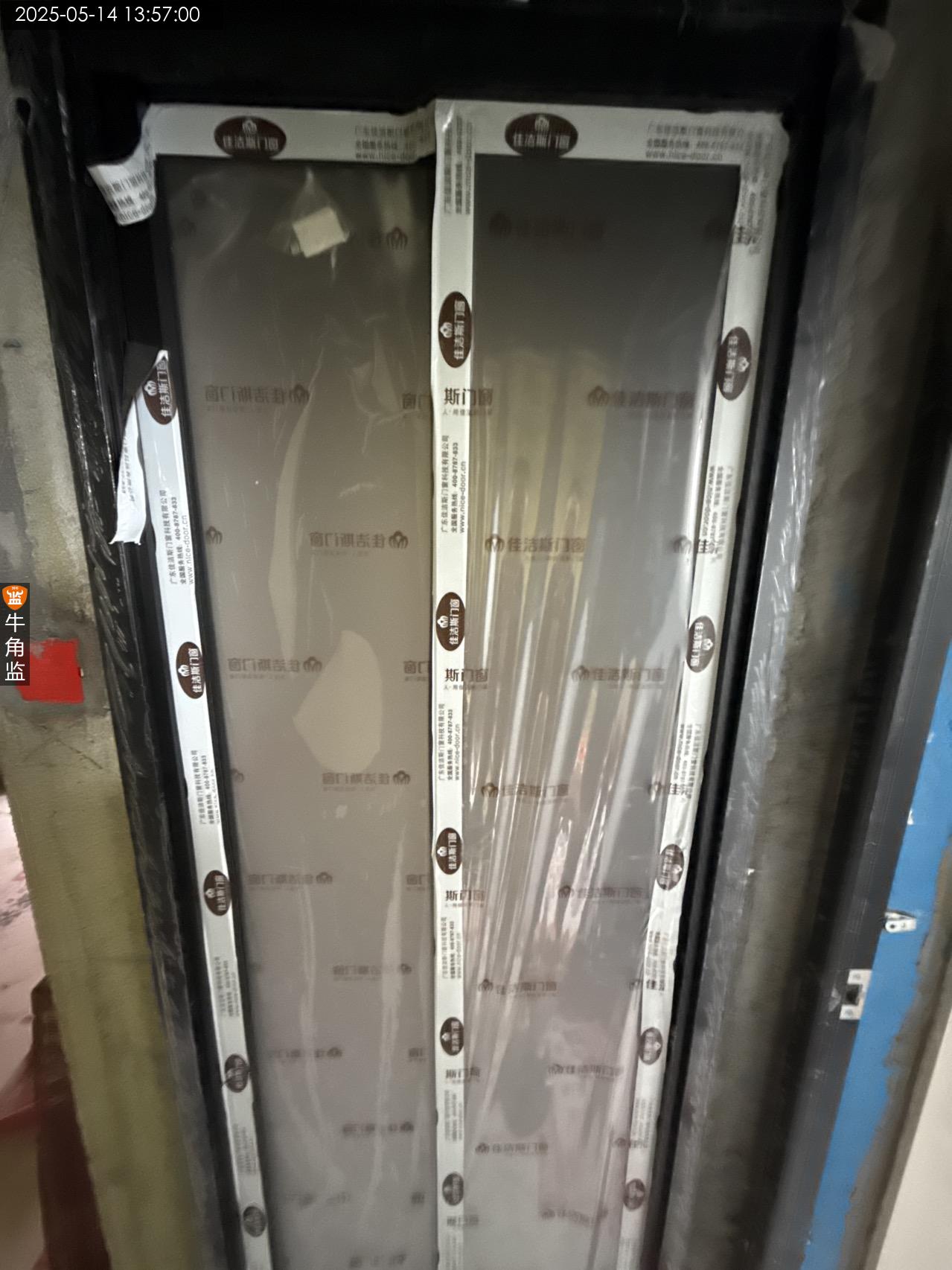

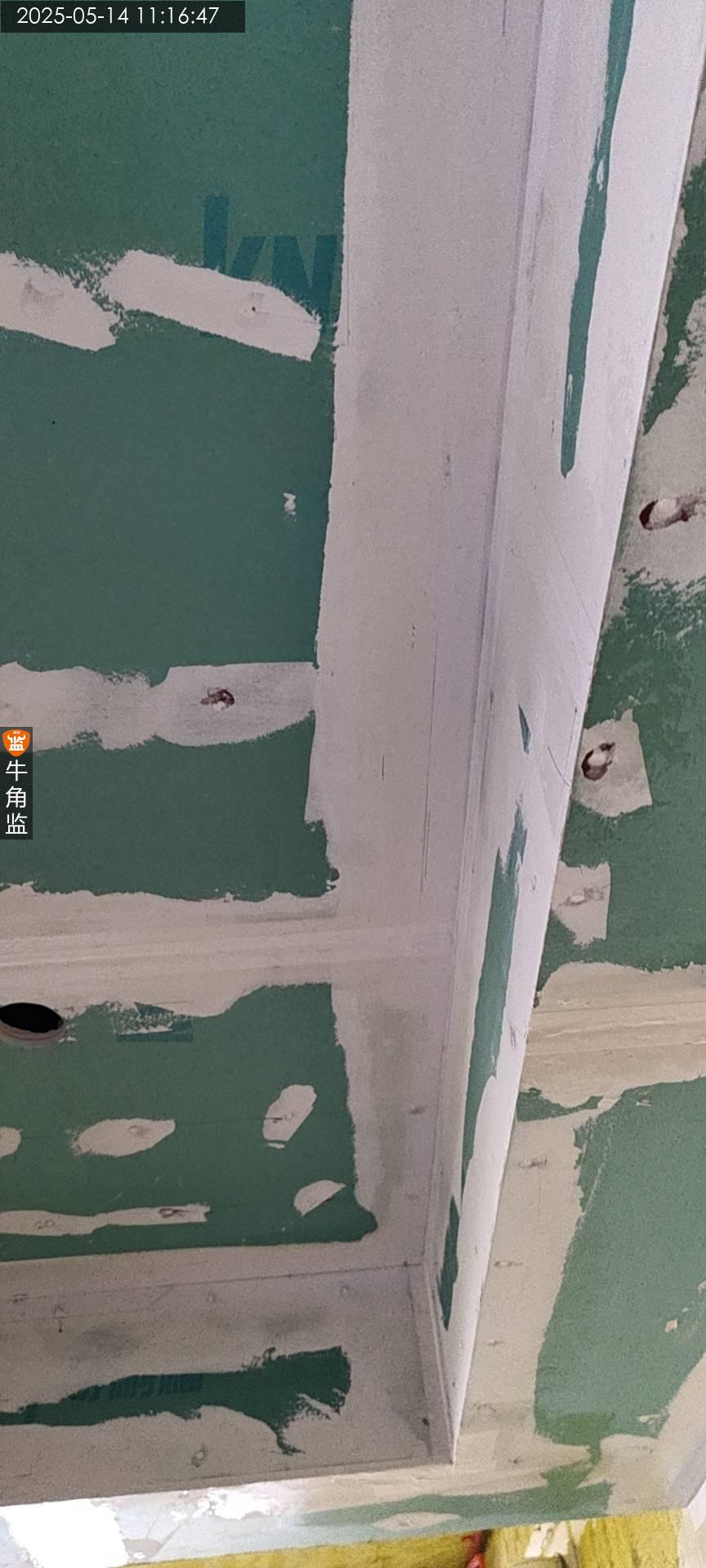

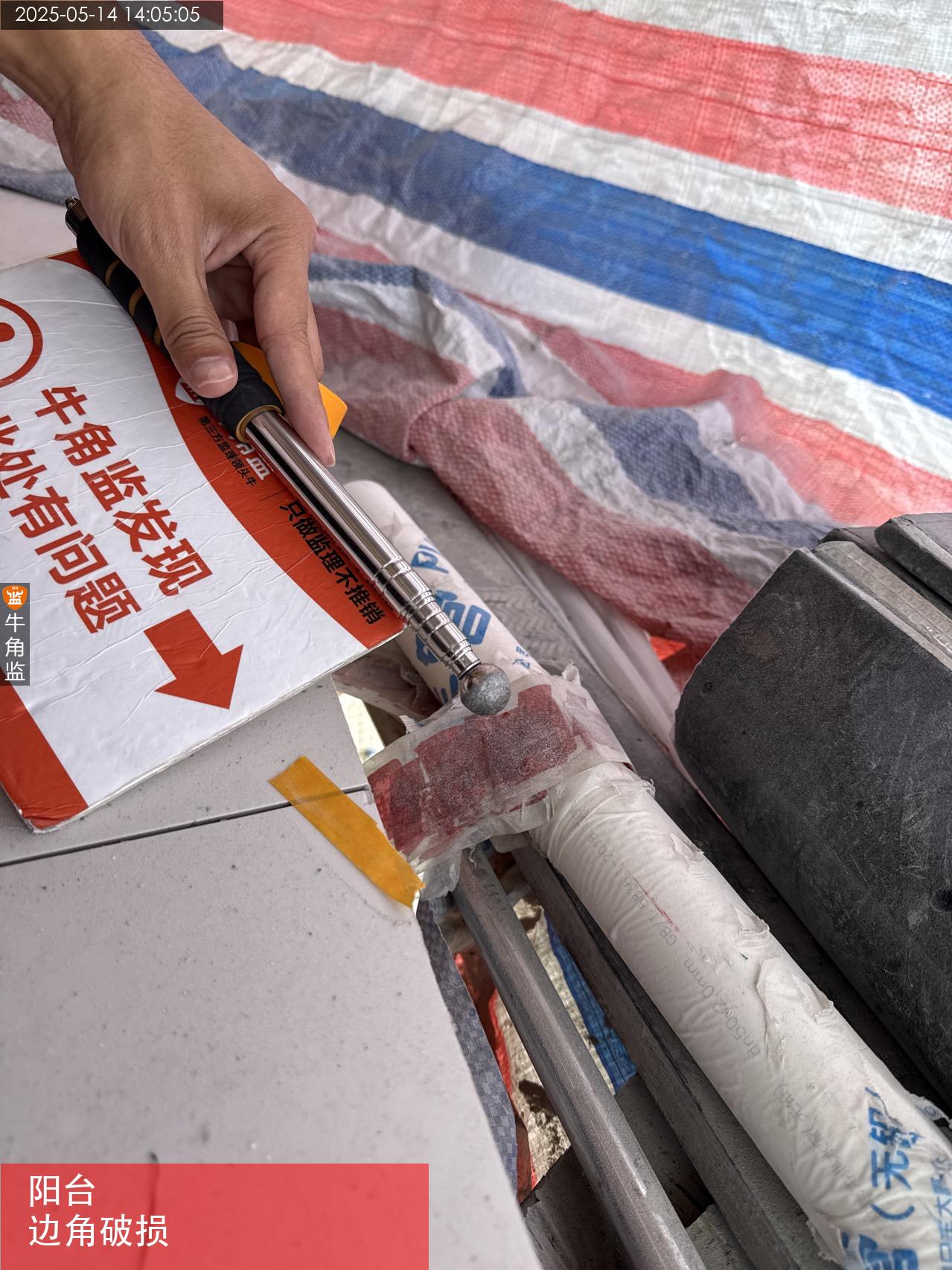

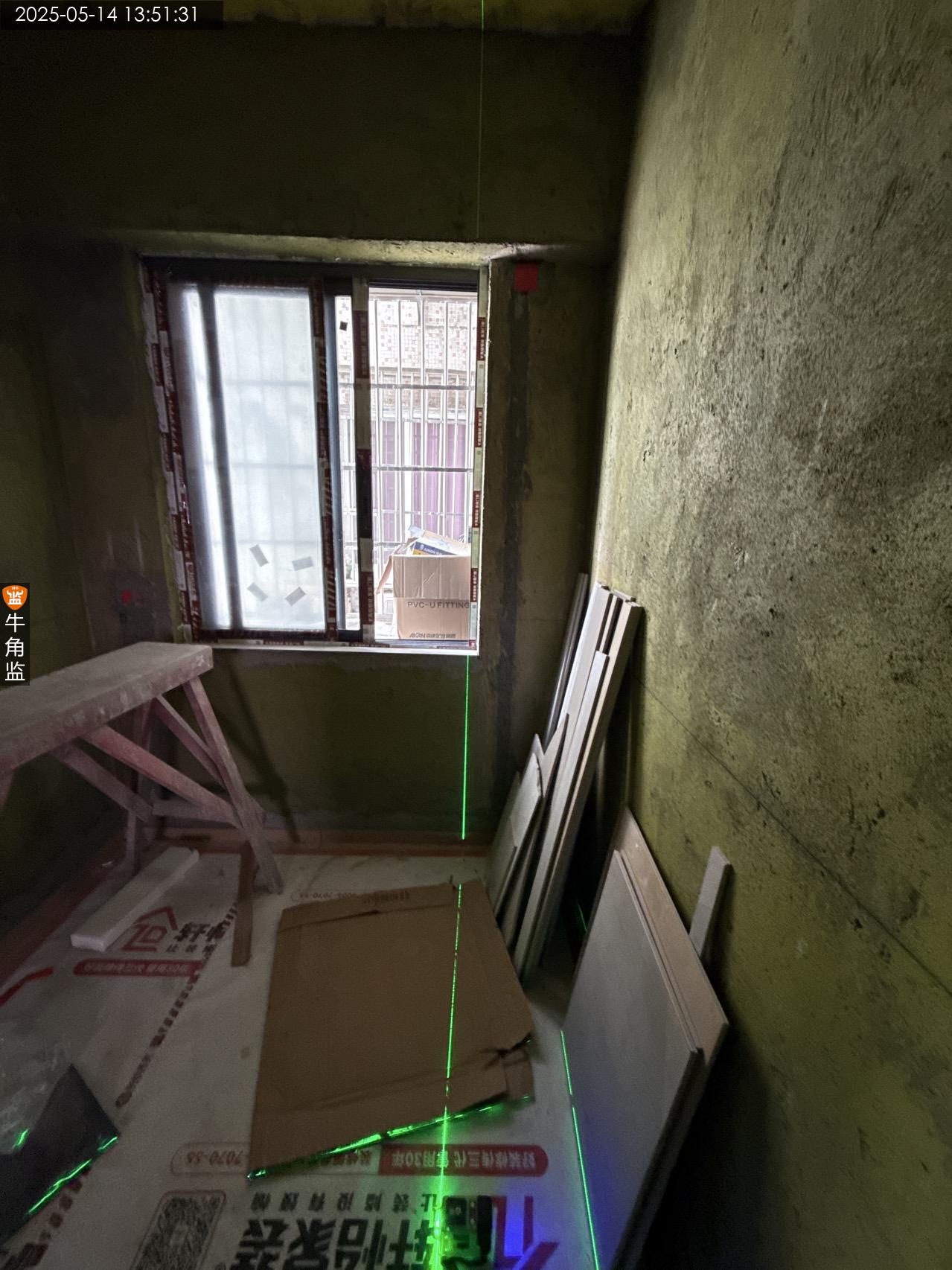

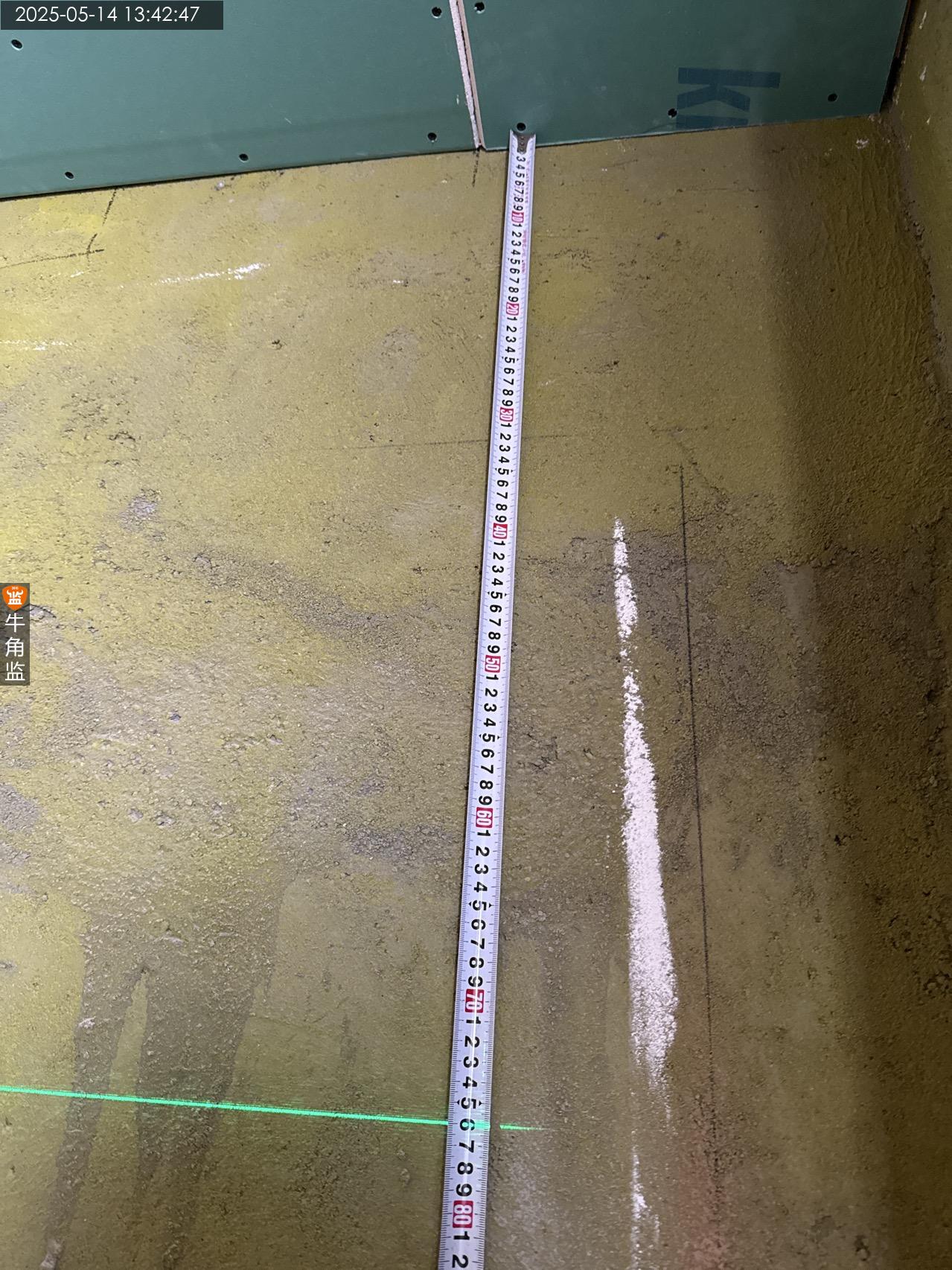

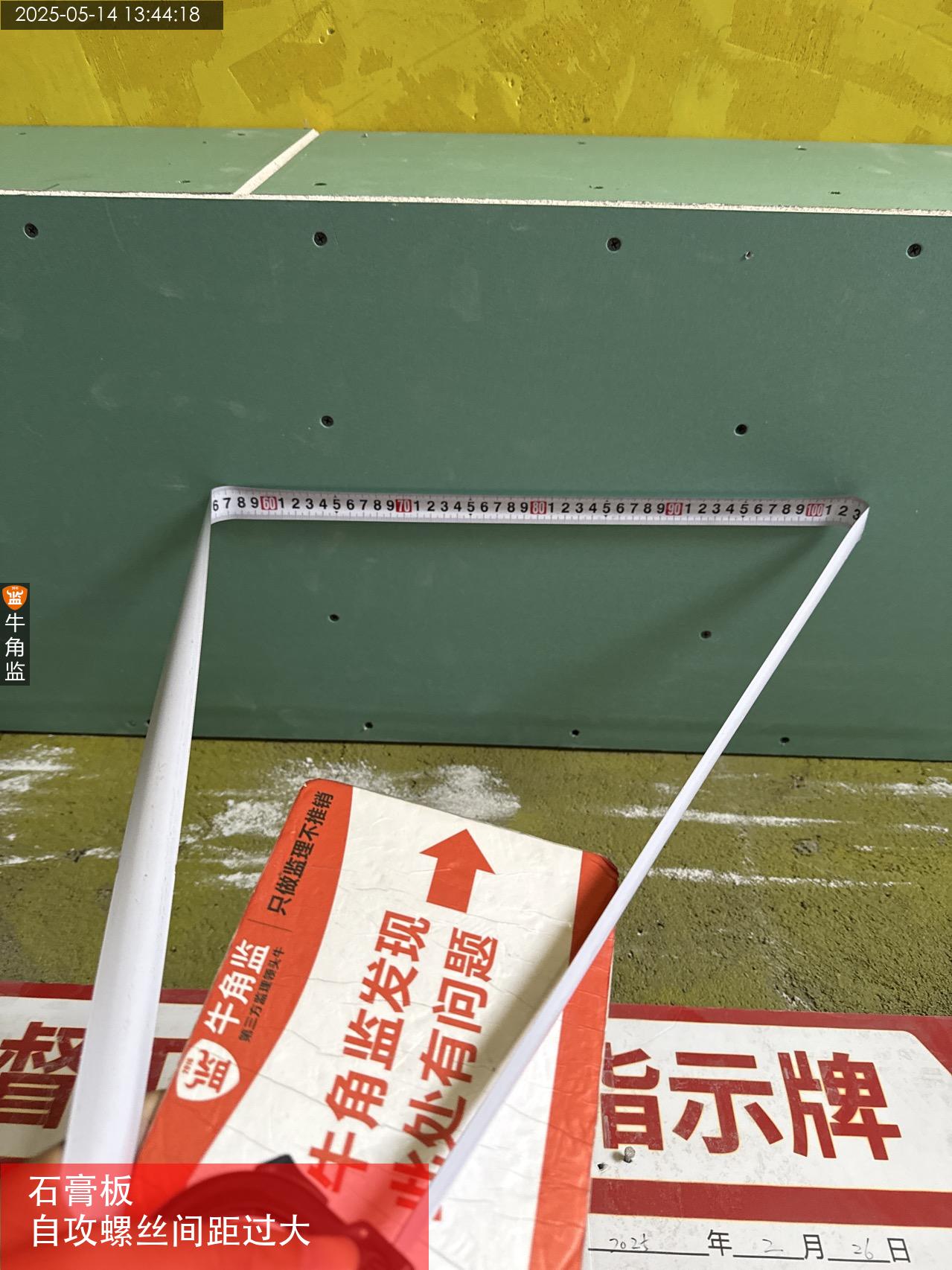

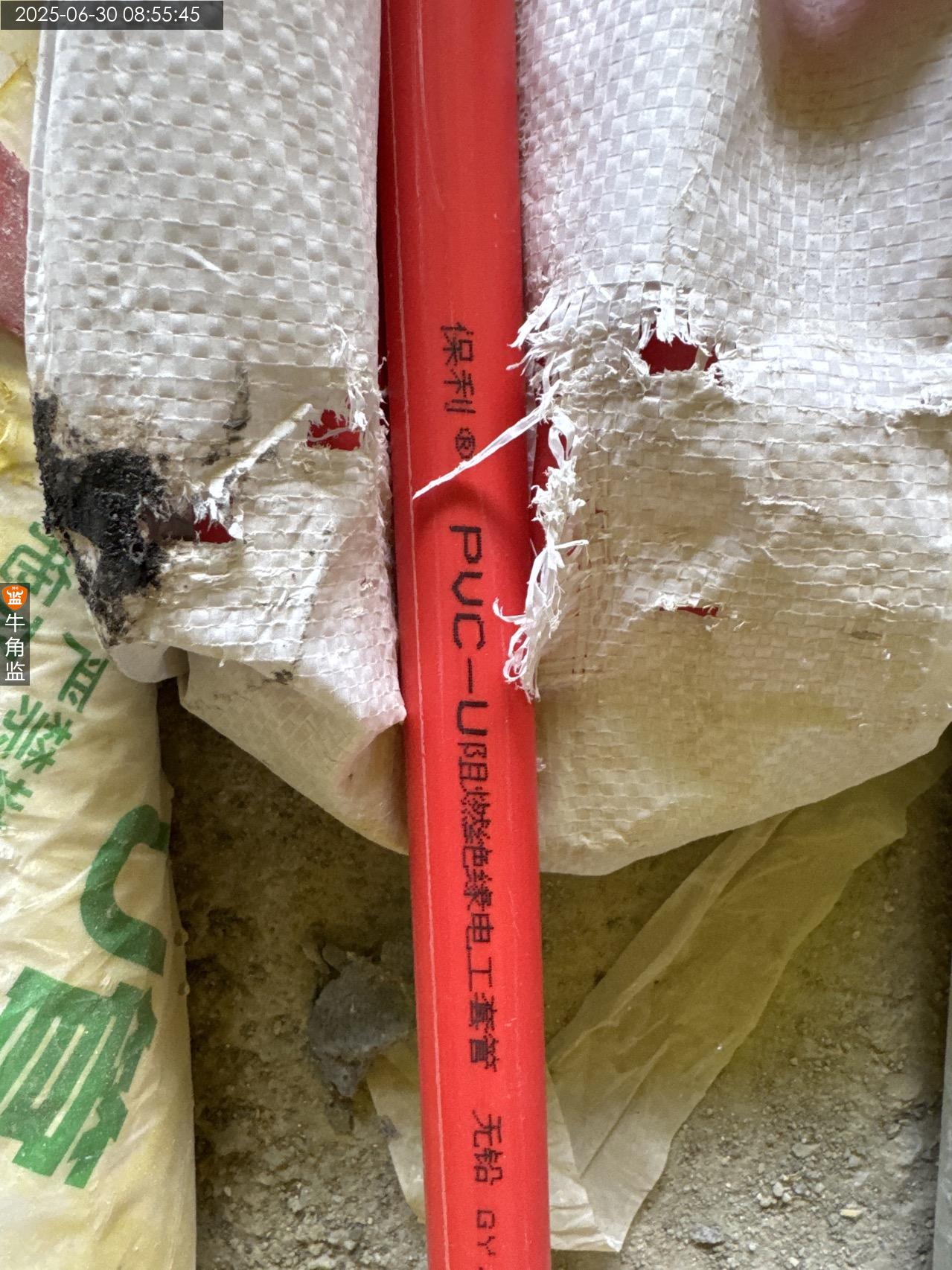

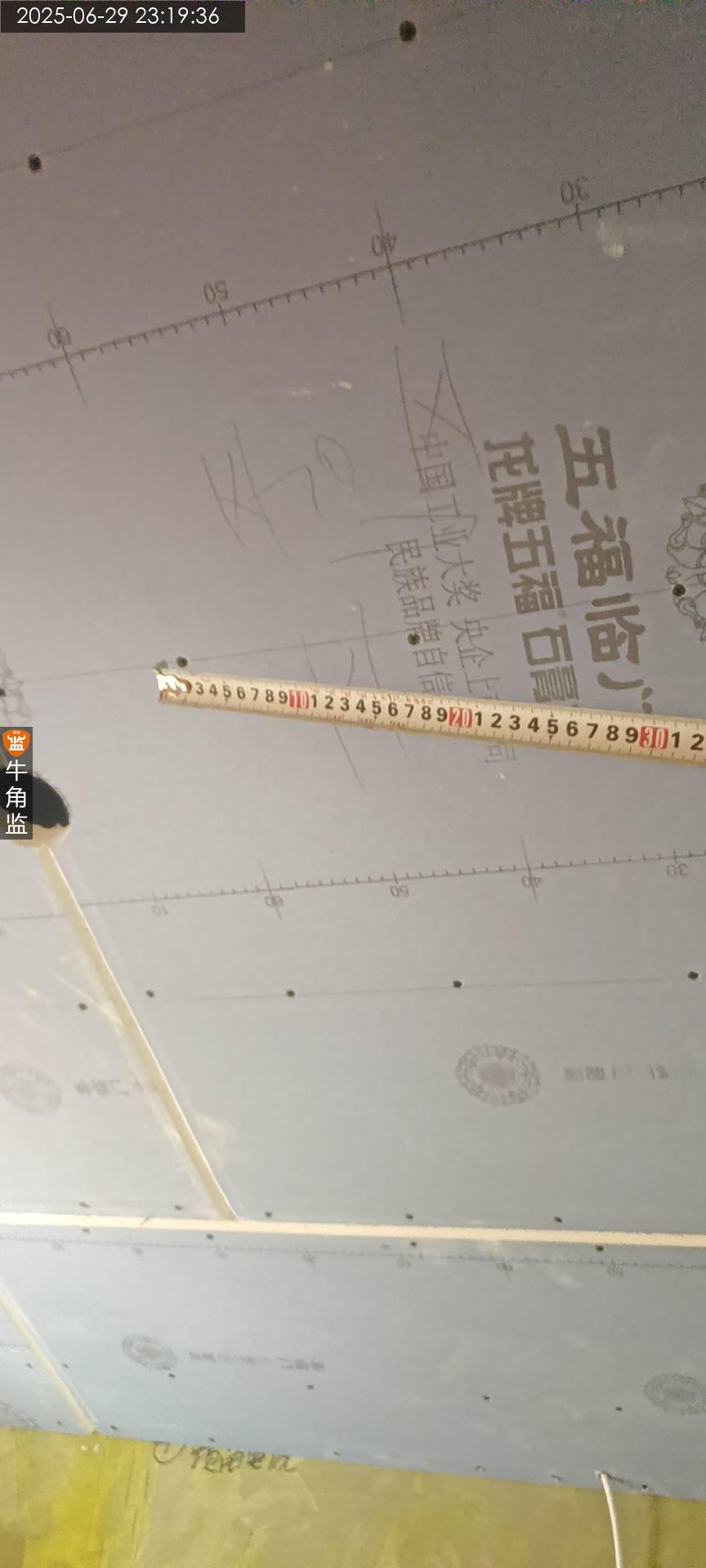

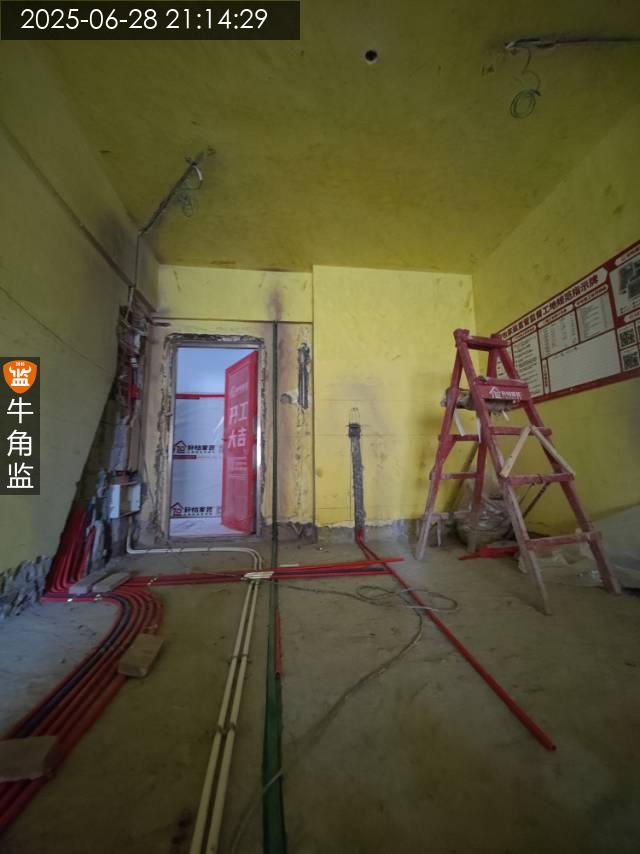

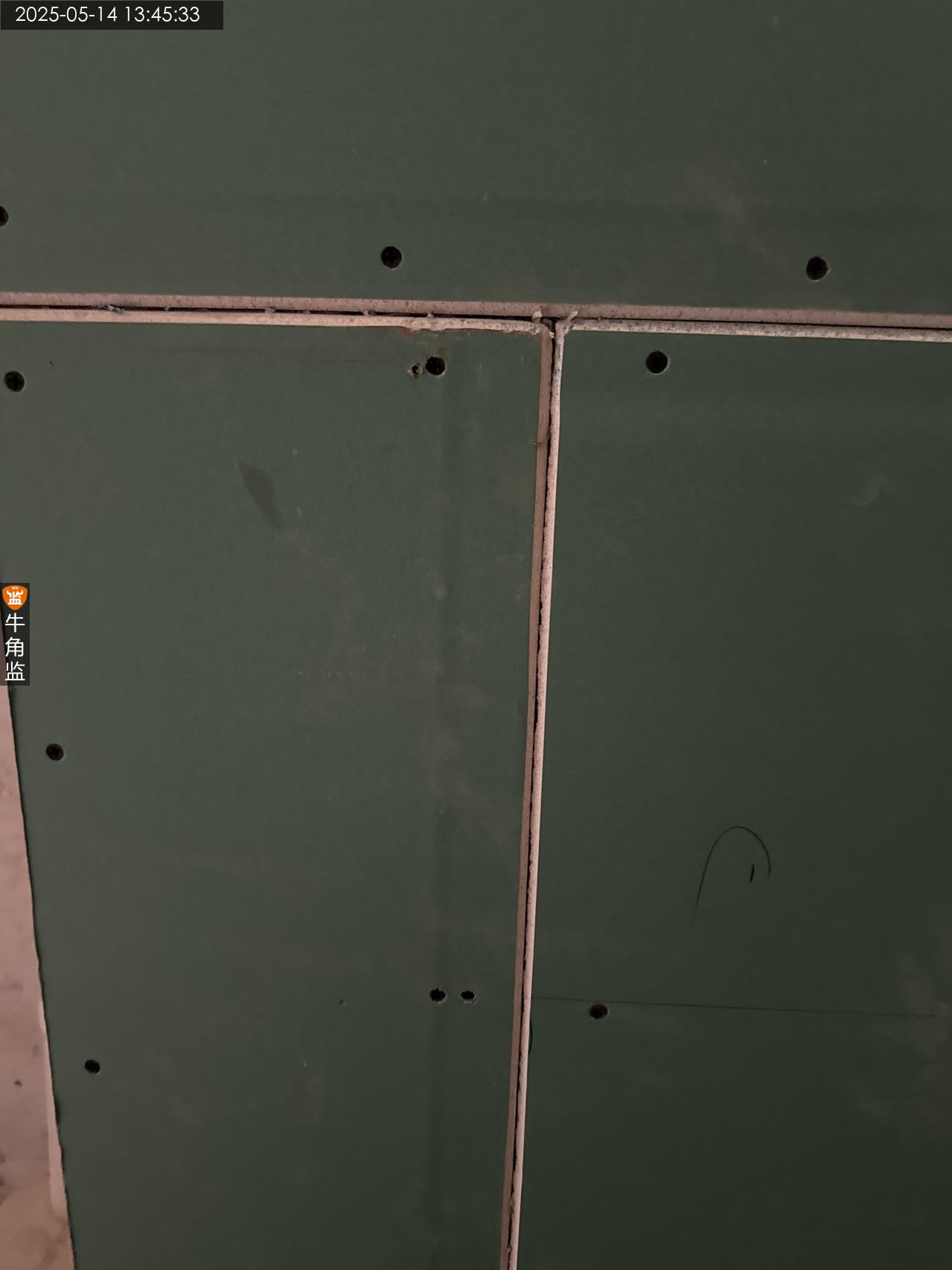

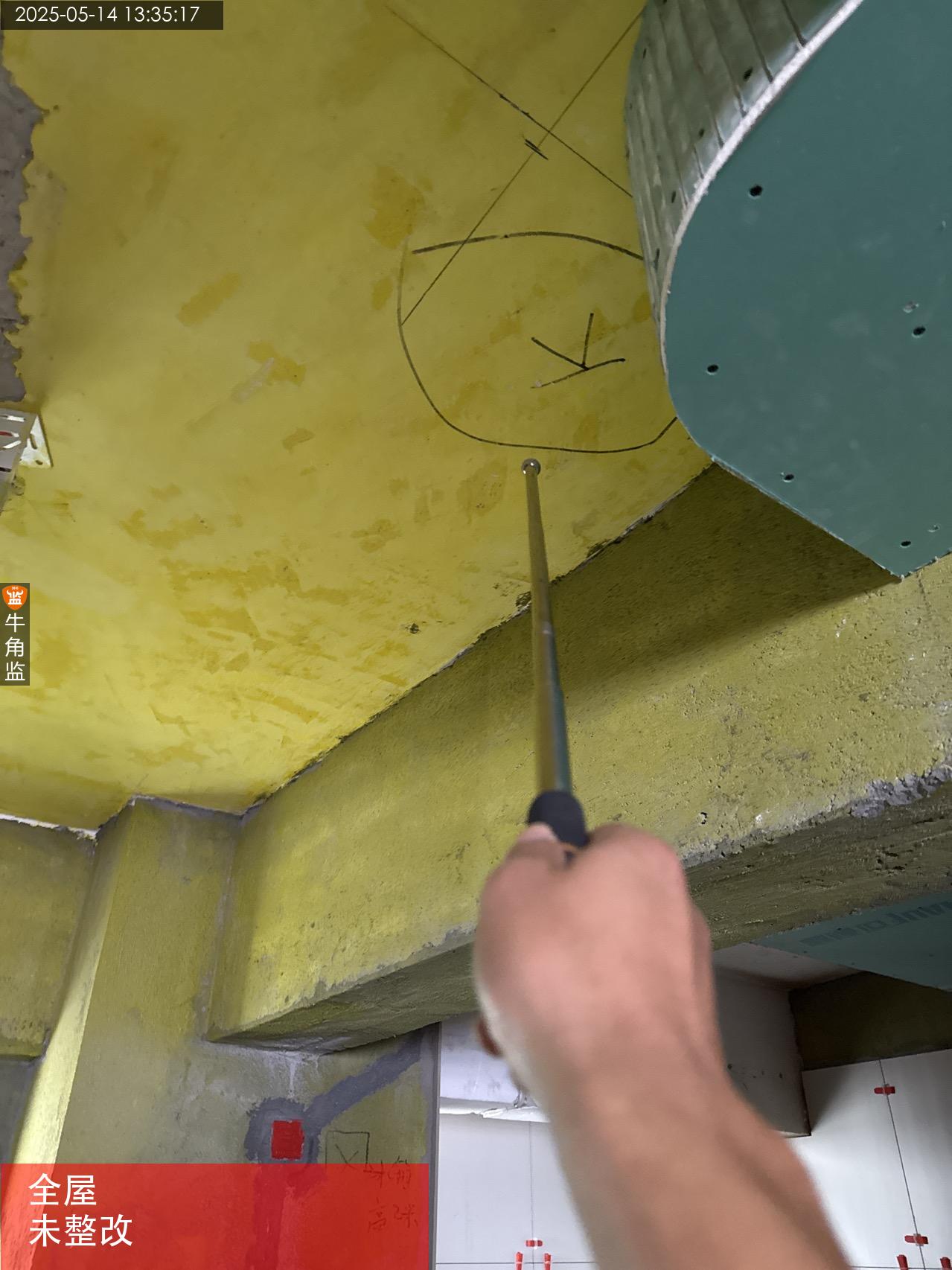

本次木工巡检的报告如下: 1、现场石膏板自攻螺丝安装间距过大! 整改建议:要求做好自攻螺丝加密处理,控制在15-17公分的安装间距,增强整体稳固性。 2、主卫墙砖存在空鼓的问题;阳台墙砖存在边角破损与空鼓的现象! 整改建议:建议将破损的位置拆除更换铺贴处理;空鼓的位置建议做好灌浆修复处理! 后期施工建议: 一、扇灰基础工艺交底: 1、墙面天花需固化处理(使用斯拿水和界面剂) 2、水电开槽处挂纤维网处理或全屋墙面满挂纤维网 3、阴阳角需做PVC阴阳角线 4、用水平刮尺+腻子(石膏)做基础找平 5、石膏线安装应避免对接不平齐 二、扇灰工艺交底: 1、每遍扇灰必须干燥后才能进行下遍扇灰 2、墙面平整度合格情况下,扇灰厚度不宜过厚 3、扇灰材料要求使用成品防潮腻子 4、阴阳角需做PVC阴阳角线修正处理 5、墙固涂刷应均匀,不应出现漏刷现象 三、注意事项: 1、天花吊顶螺丝处做防锈处理,接缝使用粘粉或环氧树脂填缝。 2、阴阳角上PVC角线,开槽处挂玻璃纤维网扇灰。建议墙面满挂。 3、门窗、面板等用薄膜或分色纸保护,避免污染。 4、腻子层不可开裂、不可有气泡砂眼透底等情况。 5、打磨后2m内平整度误差3‰以内。 6、油漆兑水不超过10%,或按桶上标注量勾兑。 7、油漆完成后漆膜不可开裂,不可有气泡砂眼透底流坠漏刷等情况。 8、木门在第二遍腻子进场安装最佳,套线处方便收边收口。
2025-05-14
越秀区富********2423
设 计 师:未知
施工队长:刘工
工地面积:119.00㎡
装修总价:0.00
本次评价:C
本次评语:

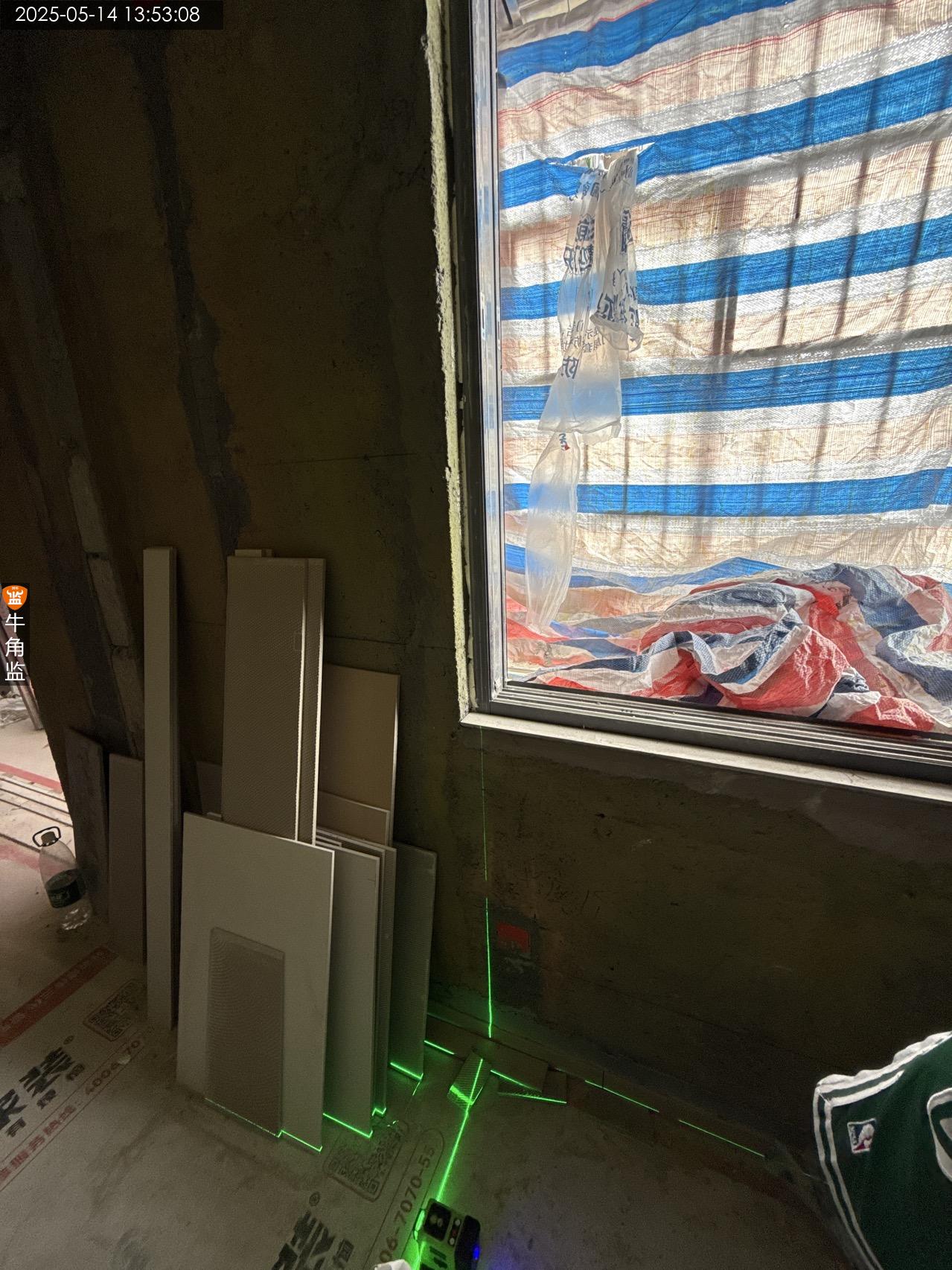

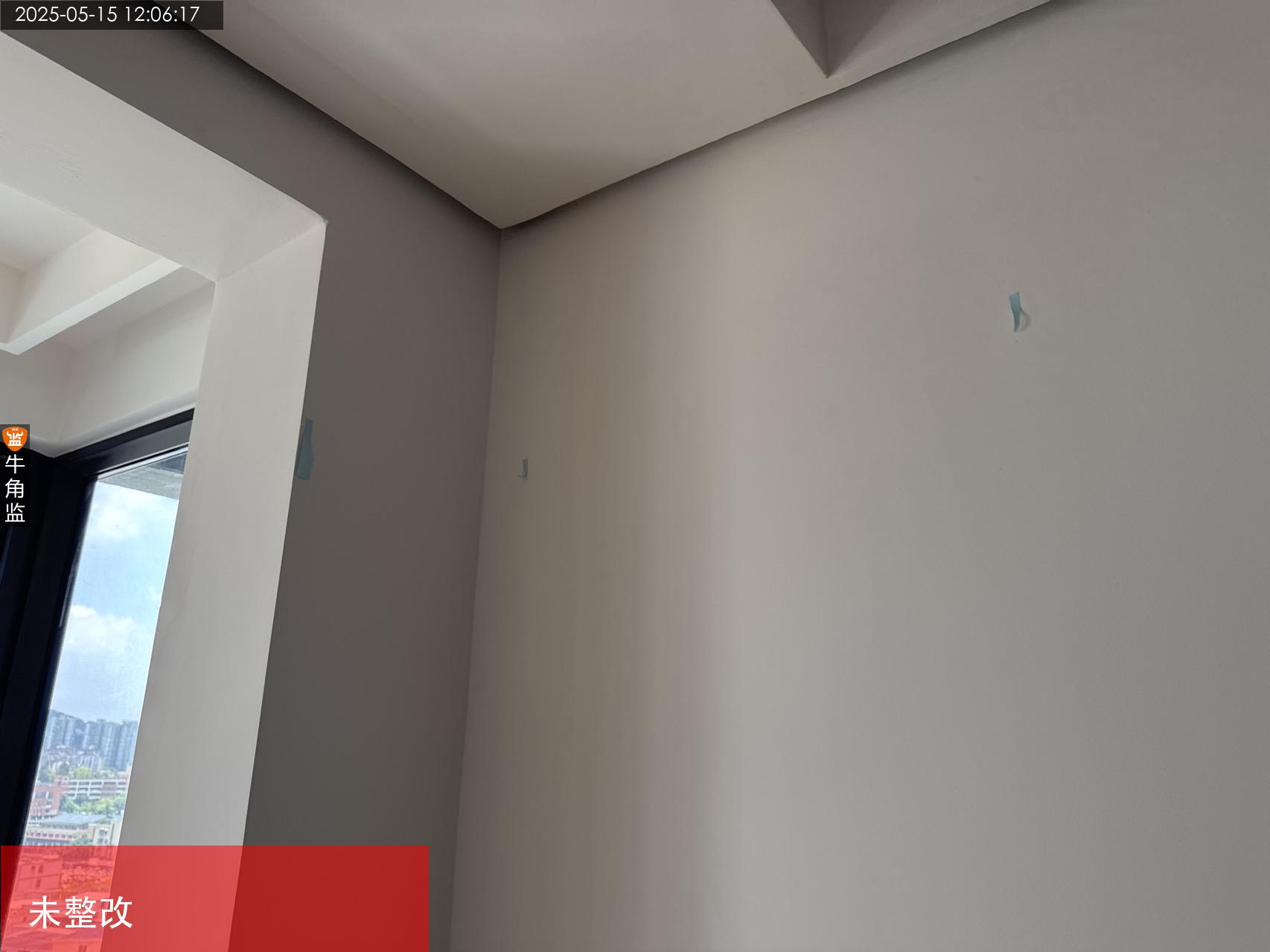

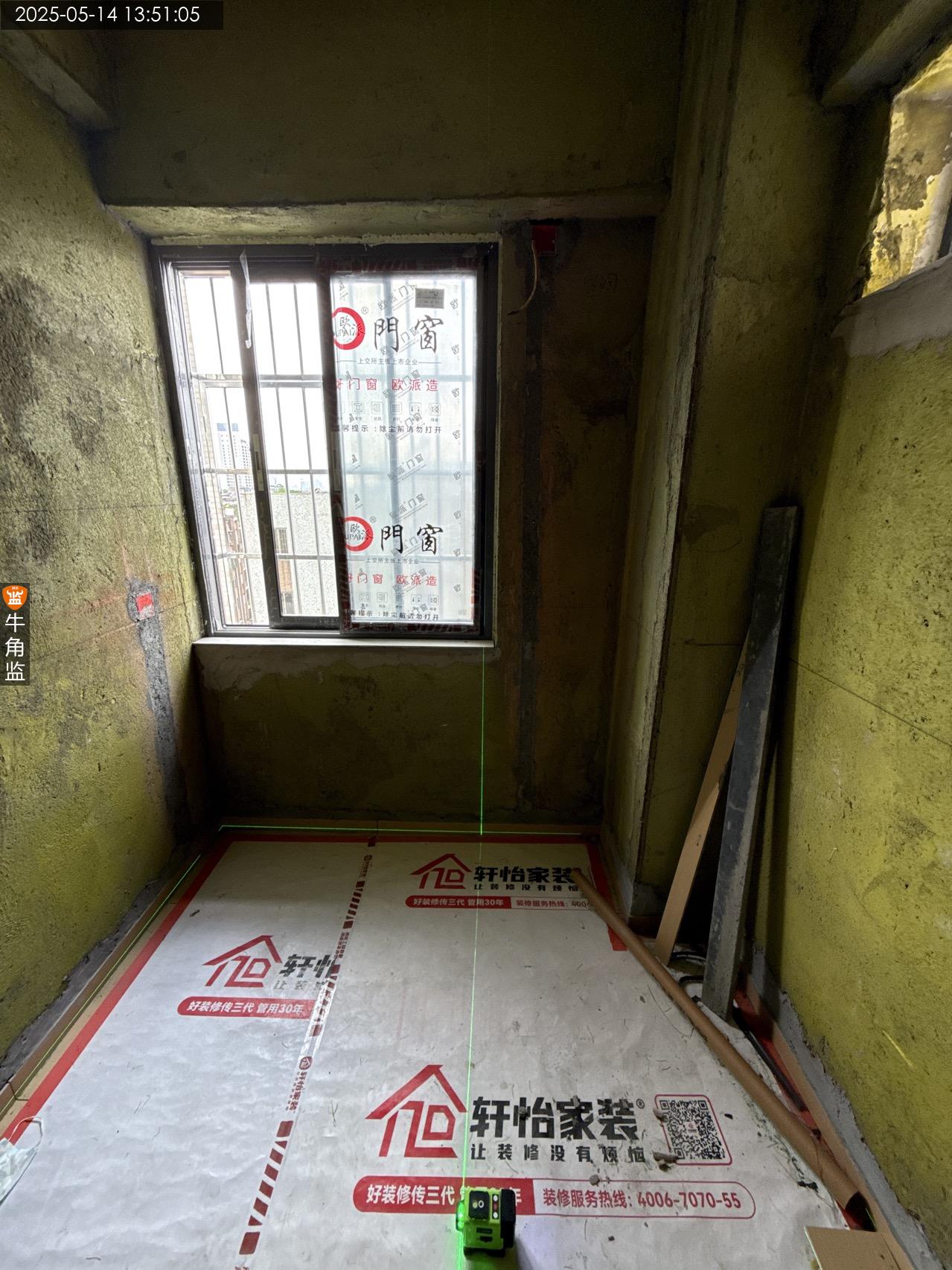

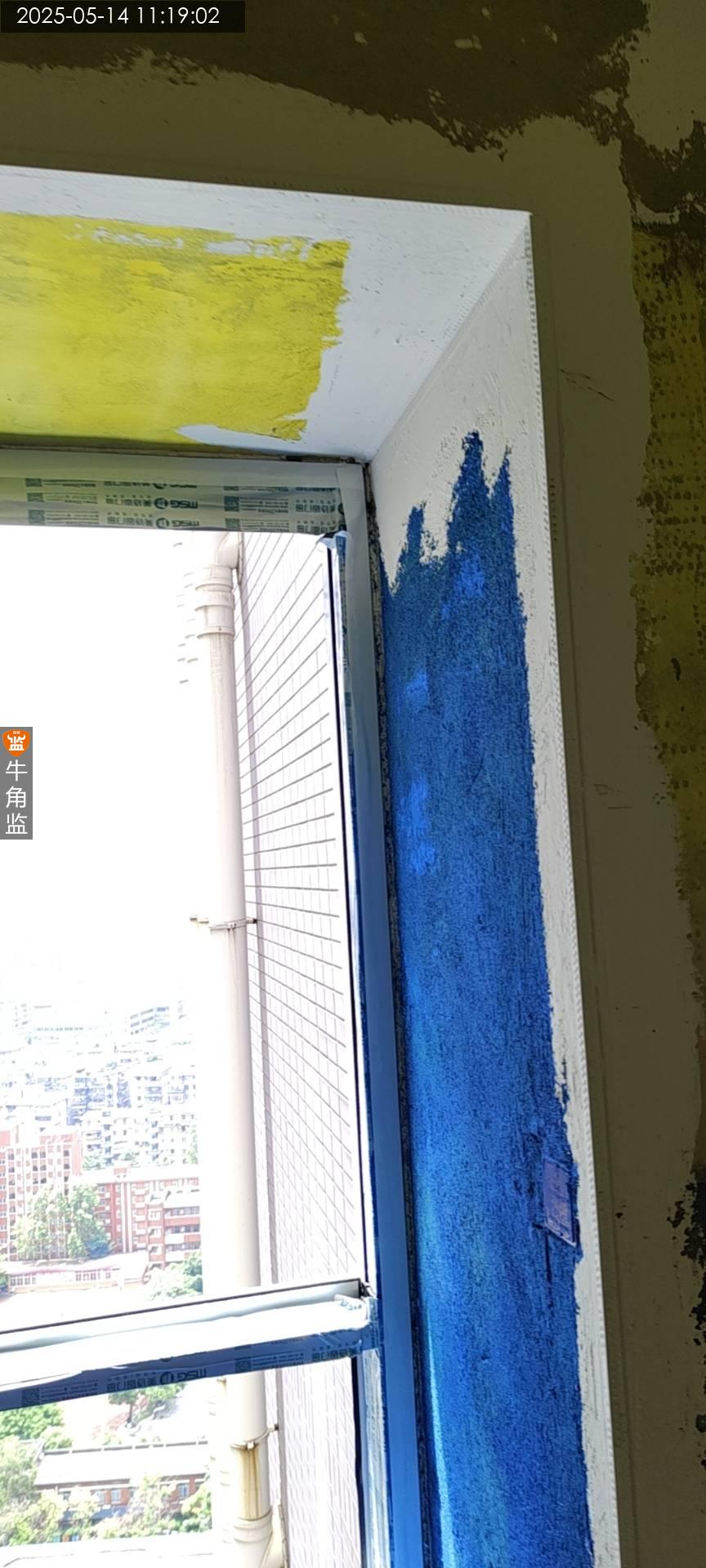

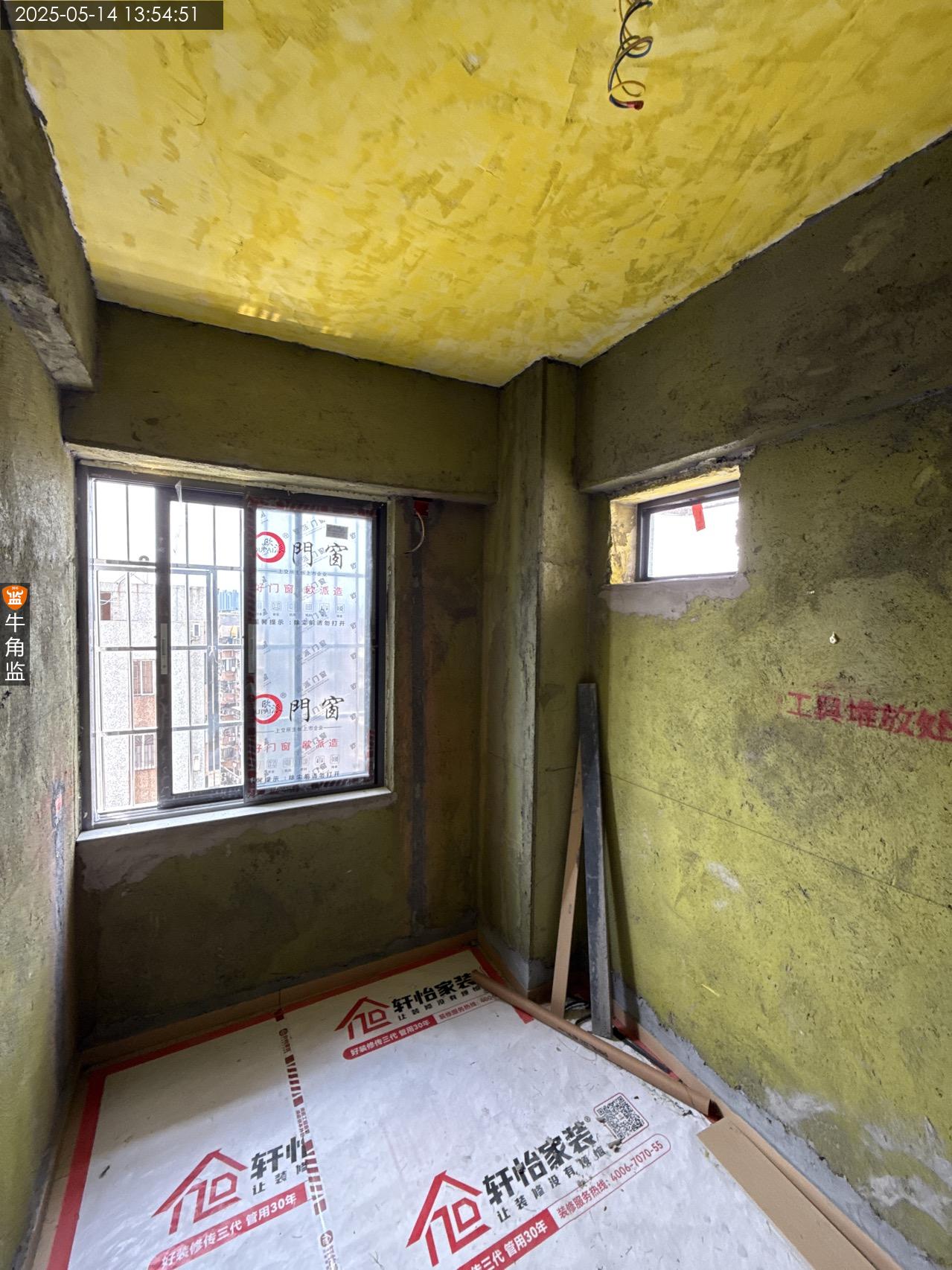

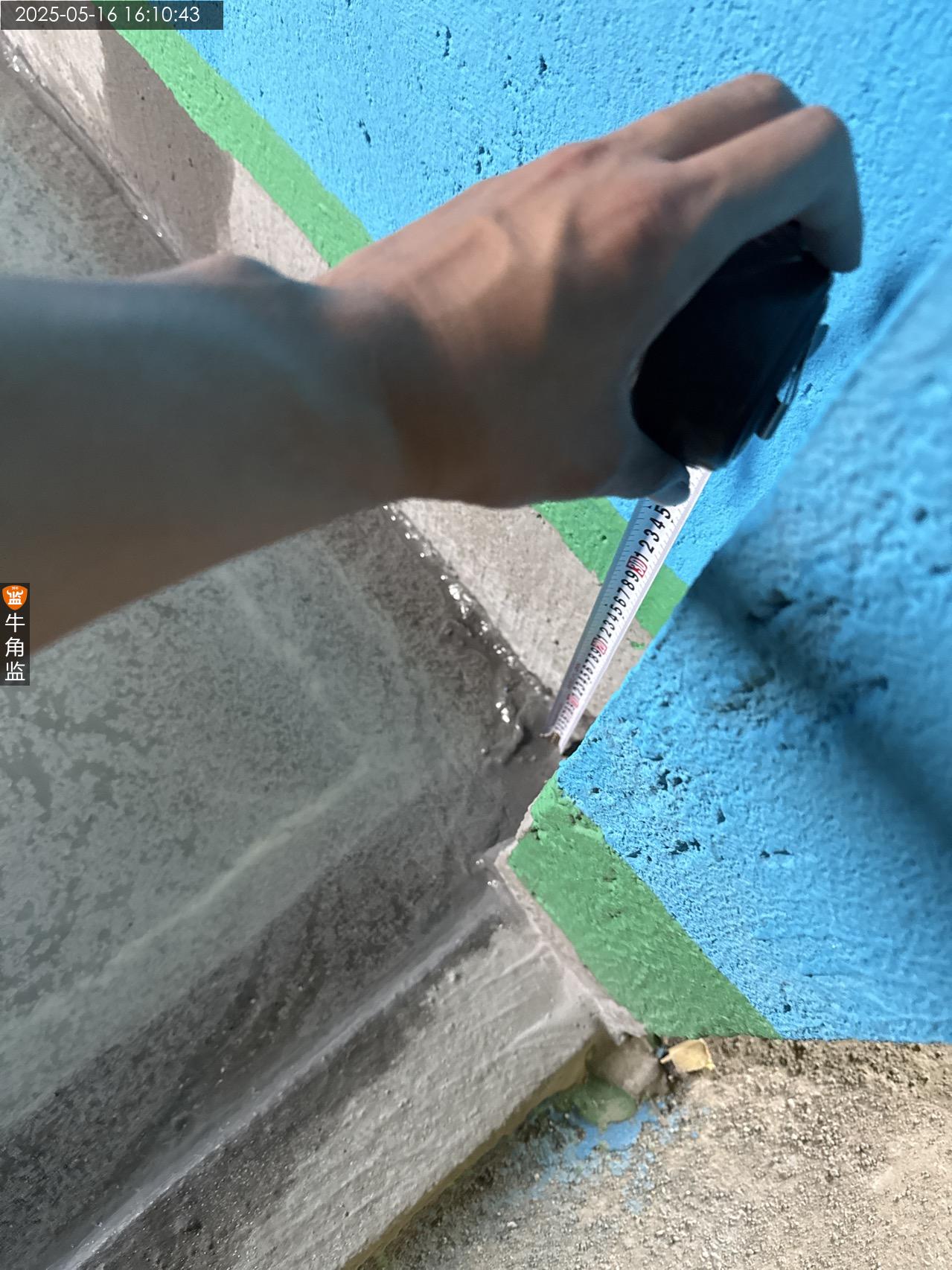

本次扇灰检查 1.阴角垂直误差度存在偏差,需要进行腻子修补,后续需要提醒定制柜体安装收边收口处理。 2.窗户周边需要进行美纹纸分色保护,避免油漆污染窗框。 3.阳台位置墙体加厚需要先使用瓷砖胶拉毛,后续再使用找平石膏粉平处理。 后续施工建议 1、腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理 3、户内门需安排进场安装,避免影响腻子收口。
2025-05-14

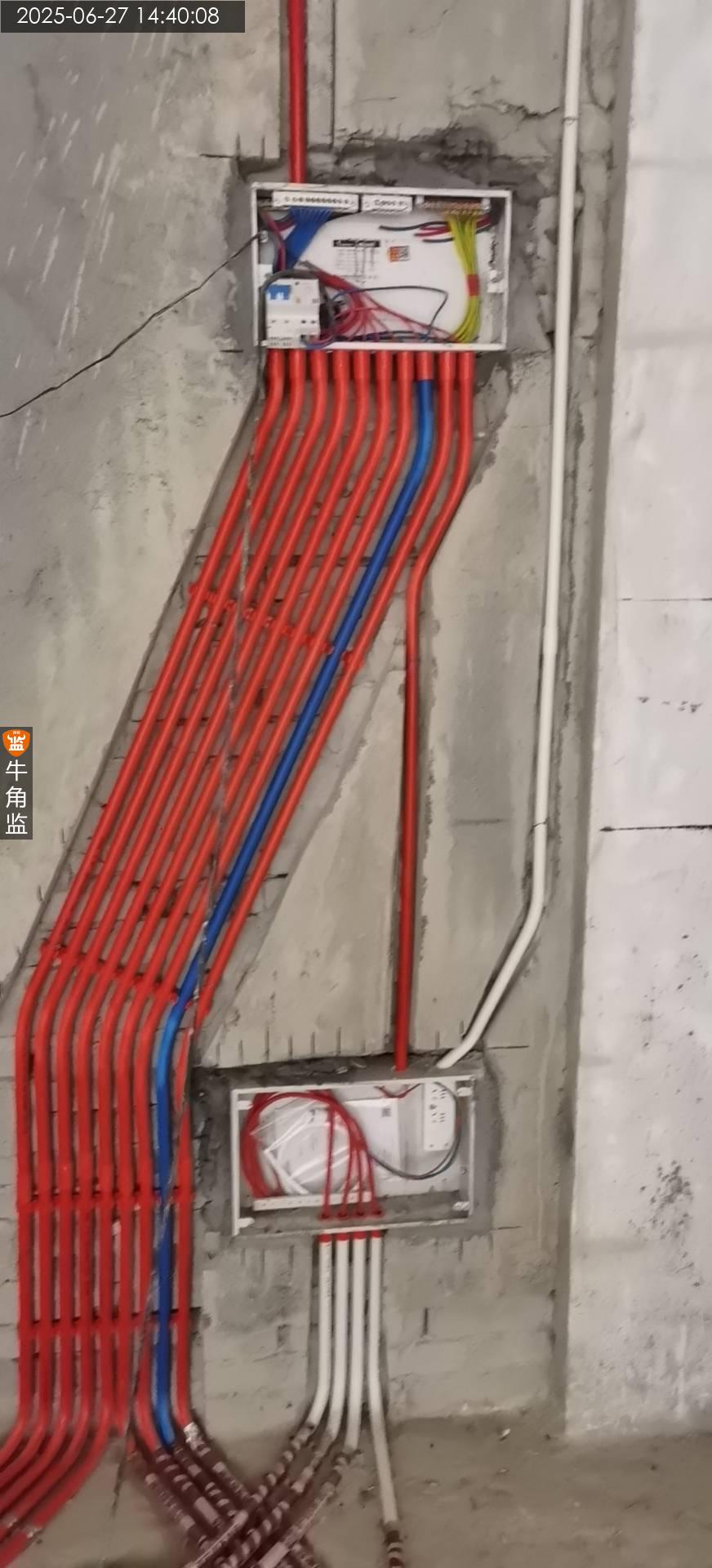

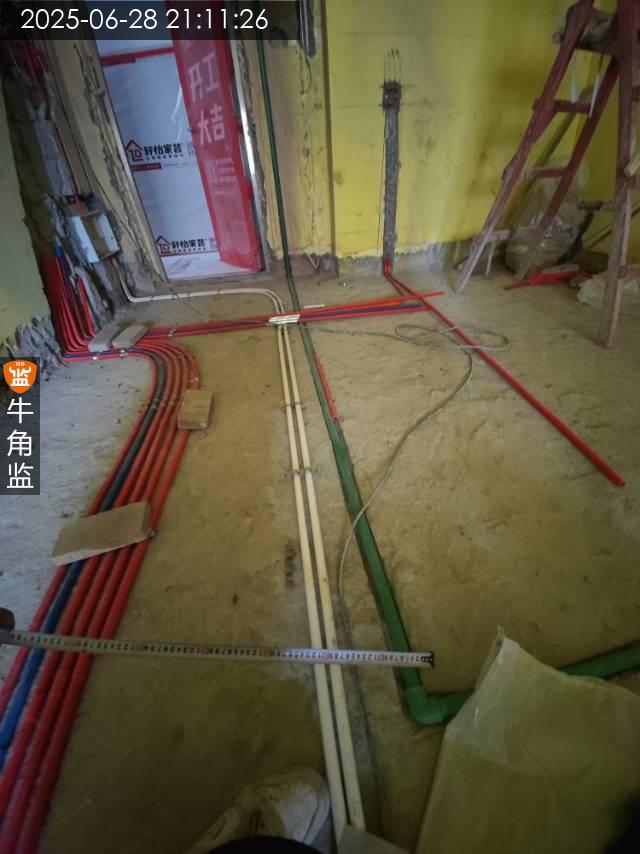

海珠区保********3881
设 计 师:未知
施工队长:张工
工地面积:97.00㎡
装修总价:0.00
本次评价:C
本次评语:

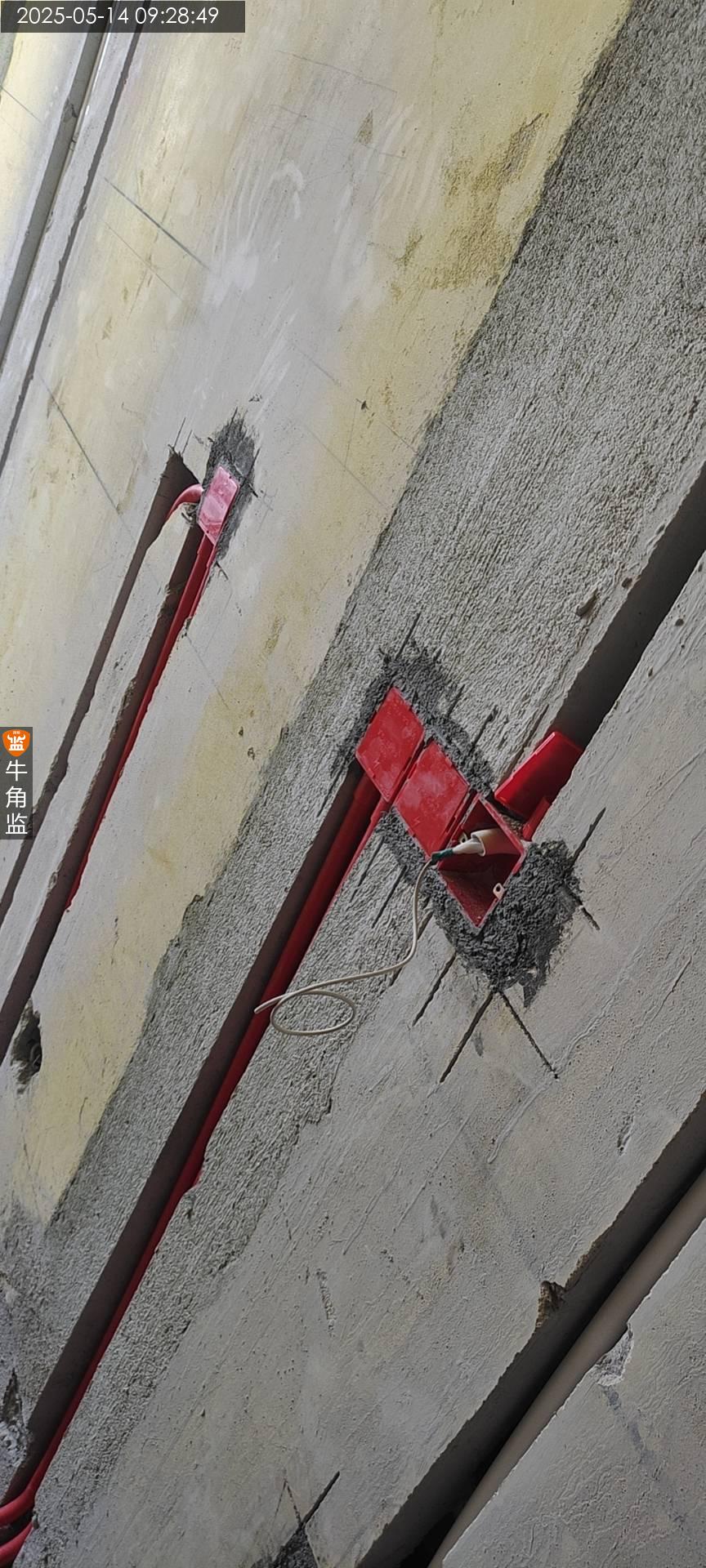

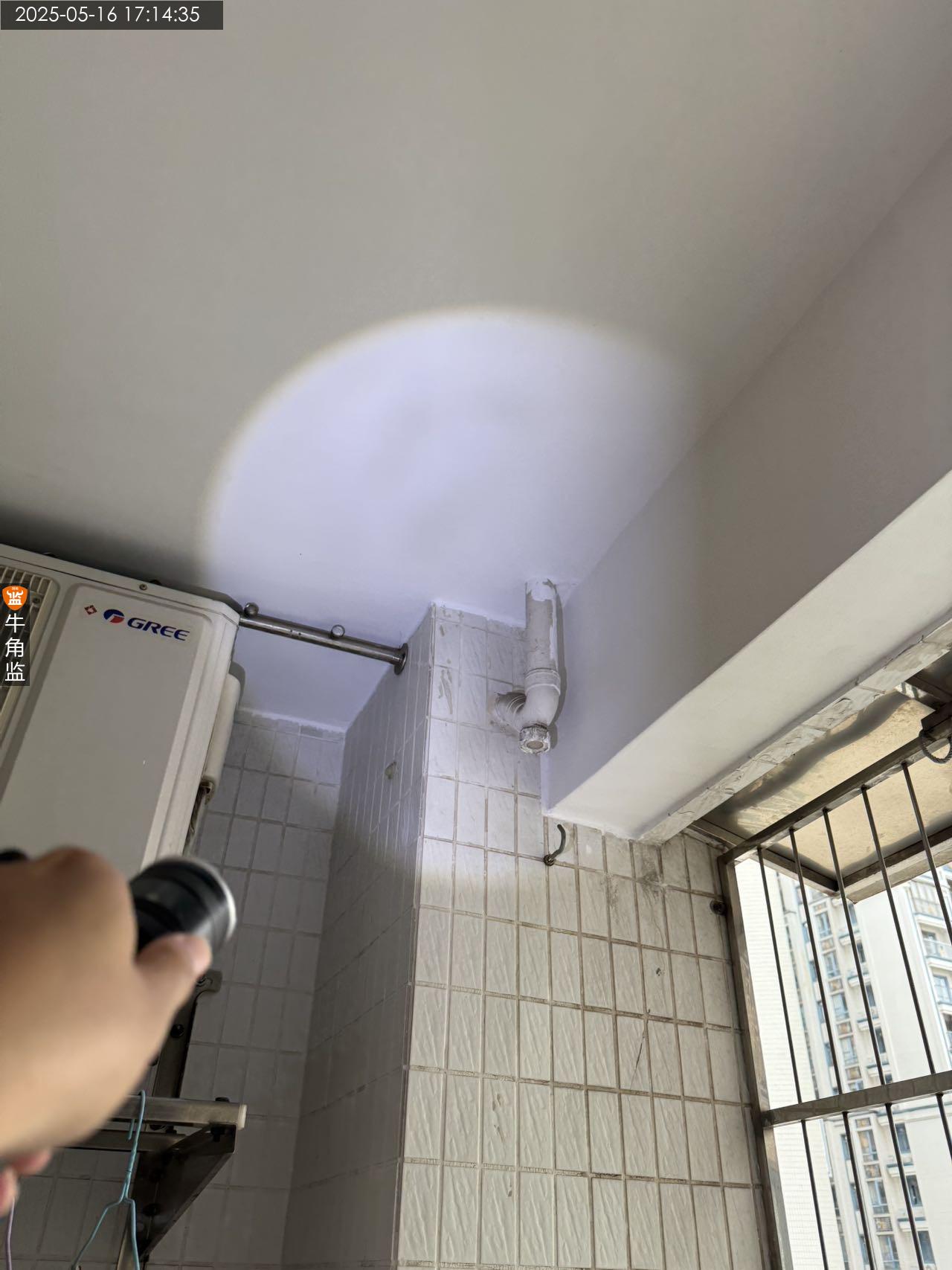

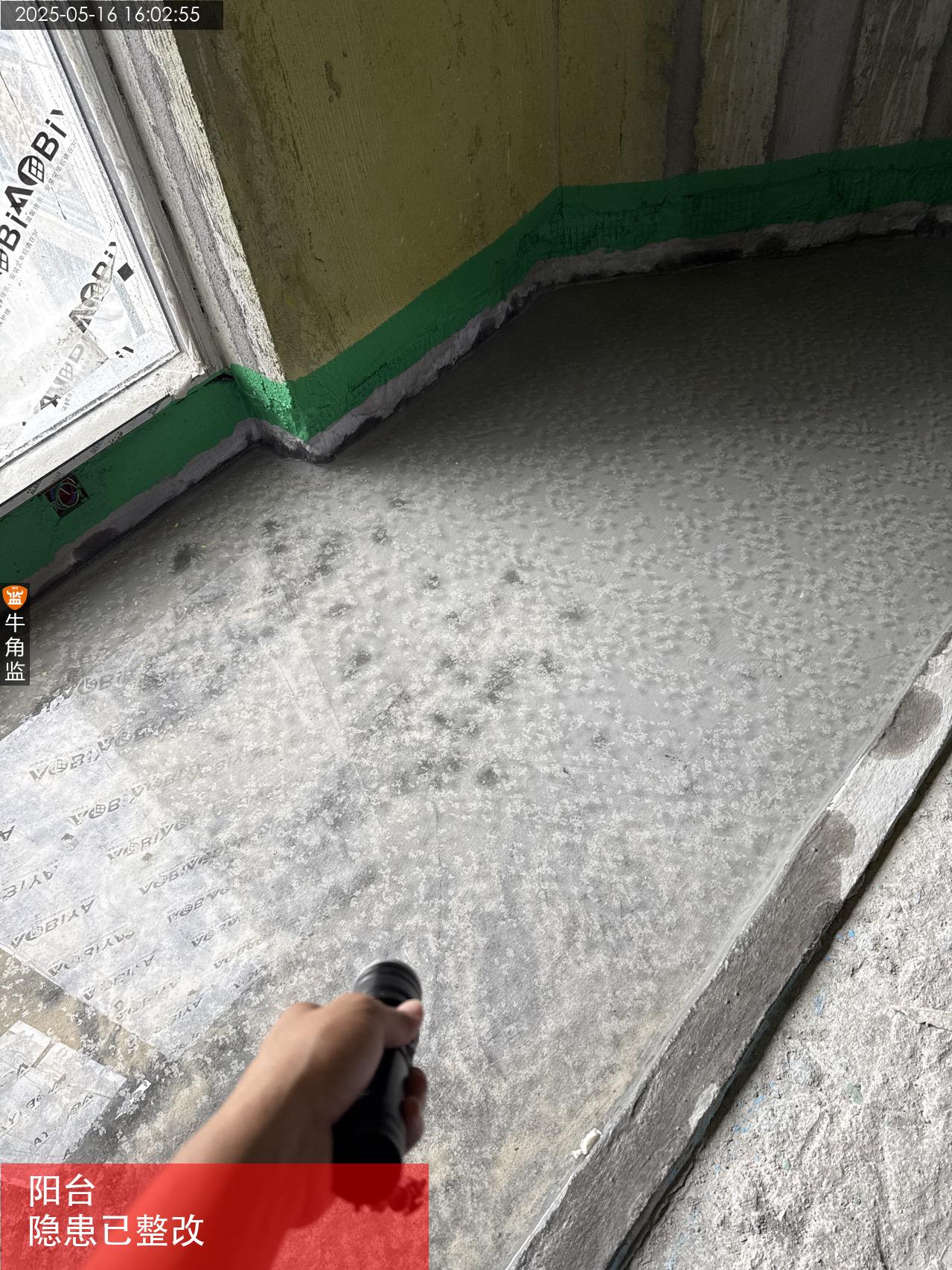

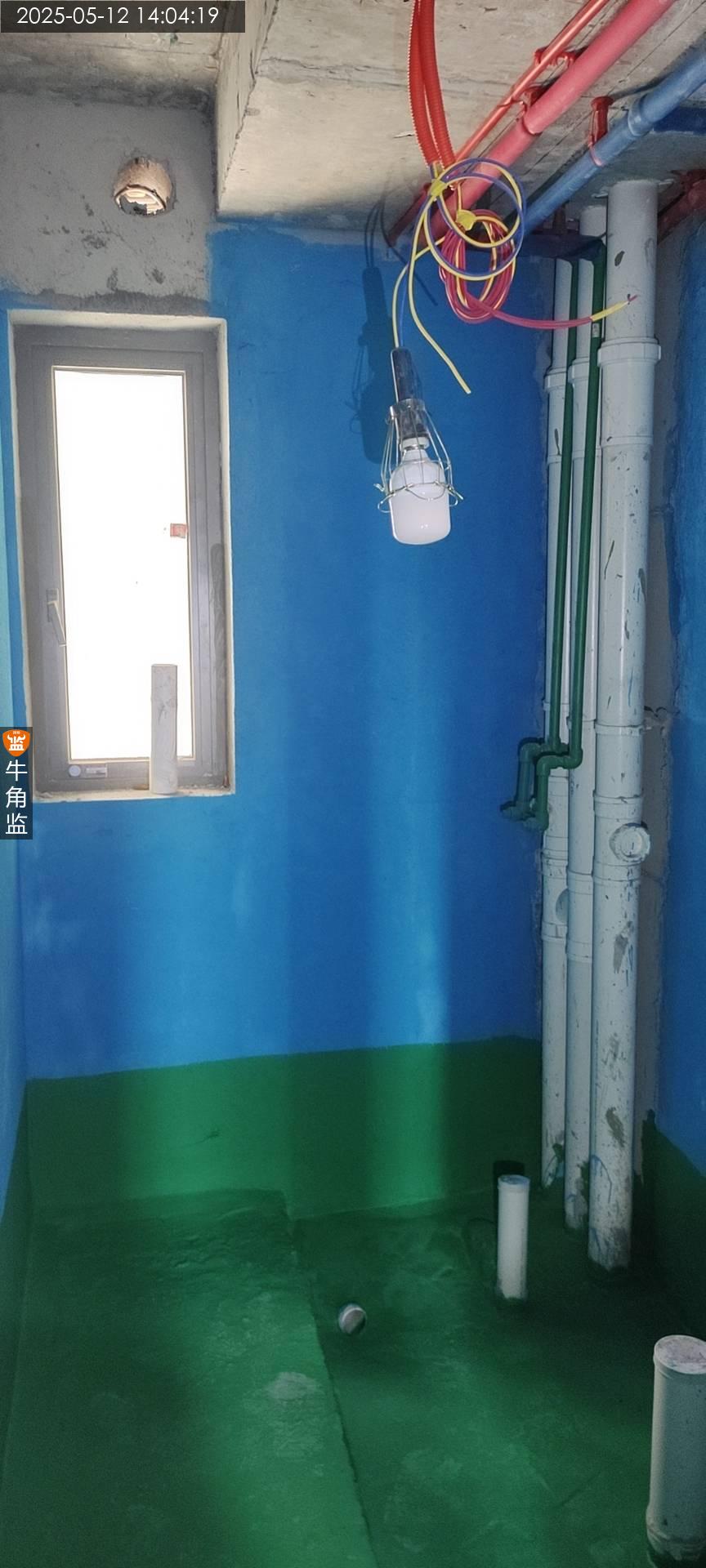

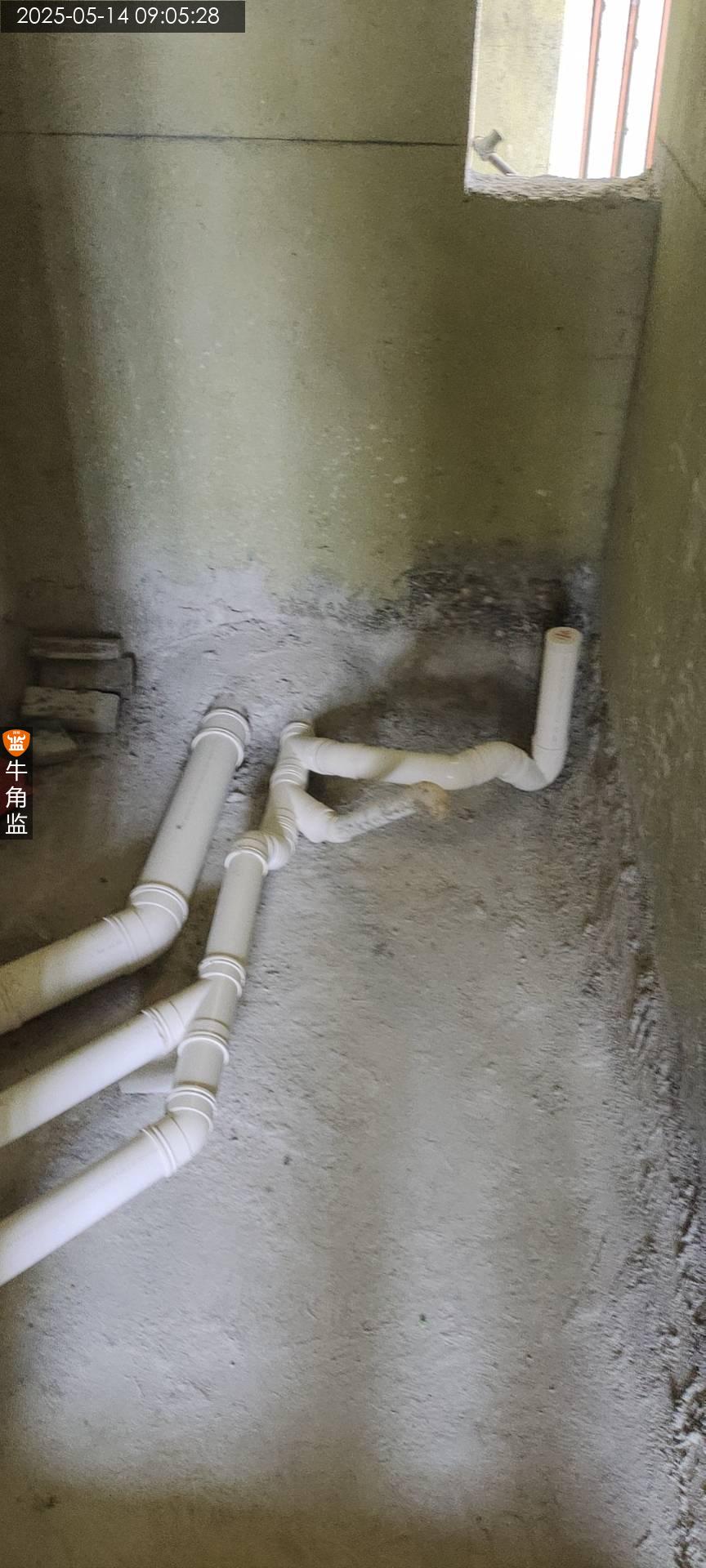

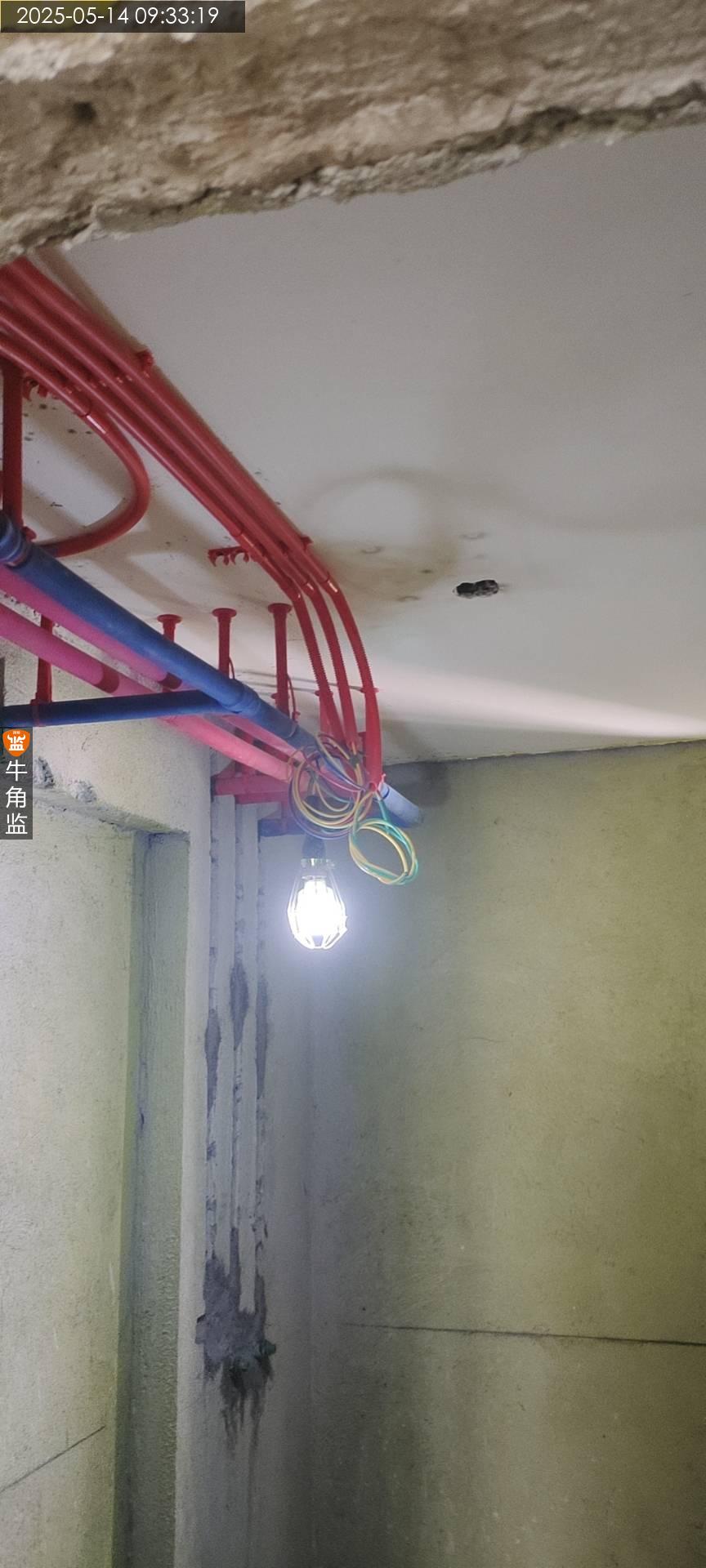

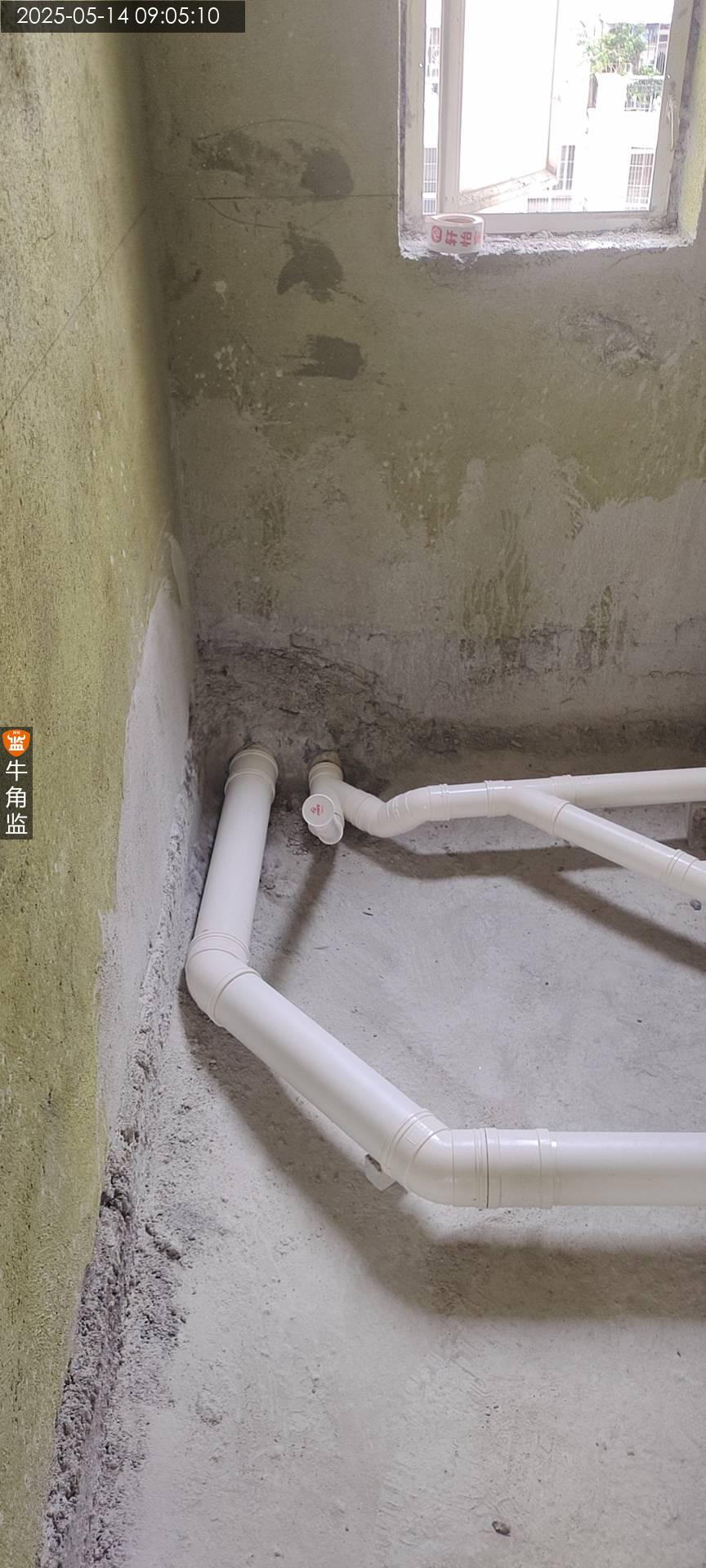

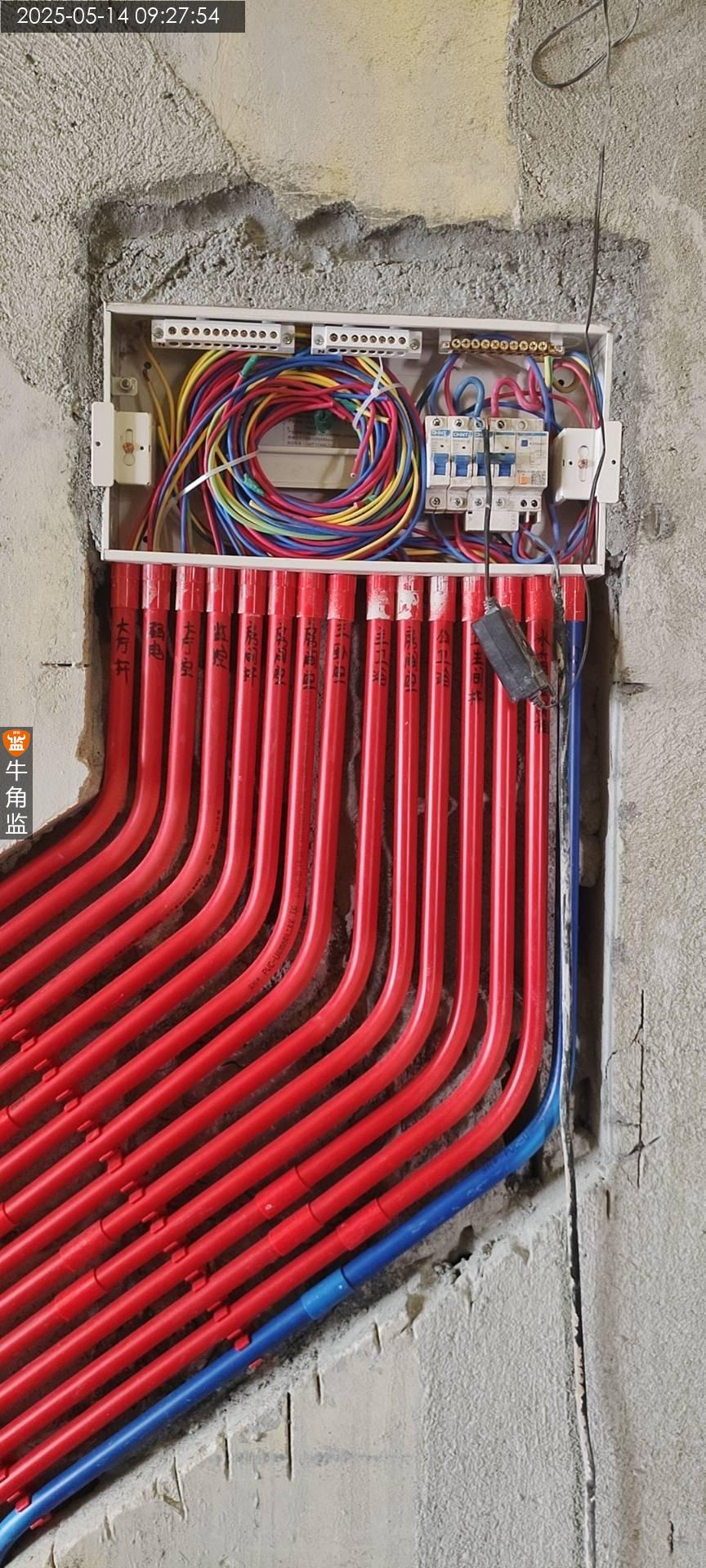

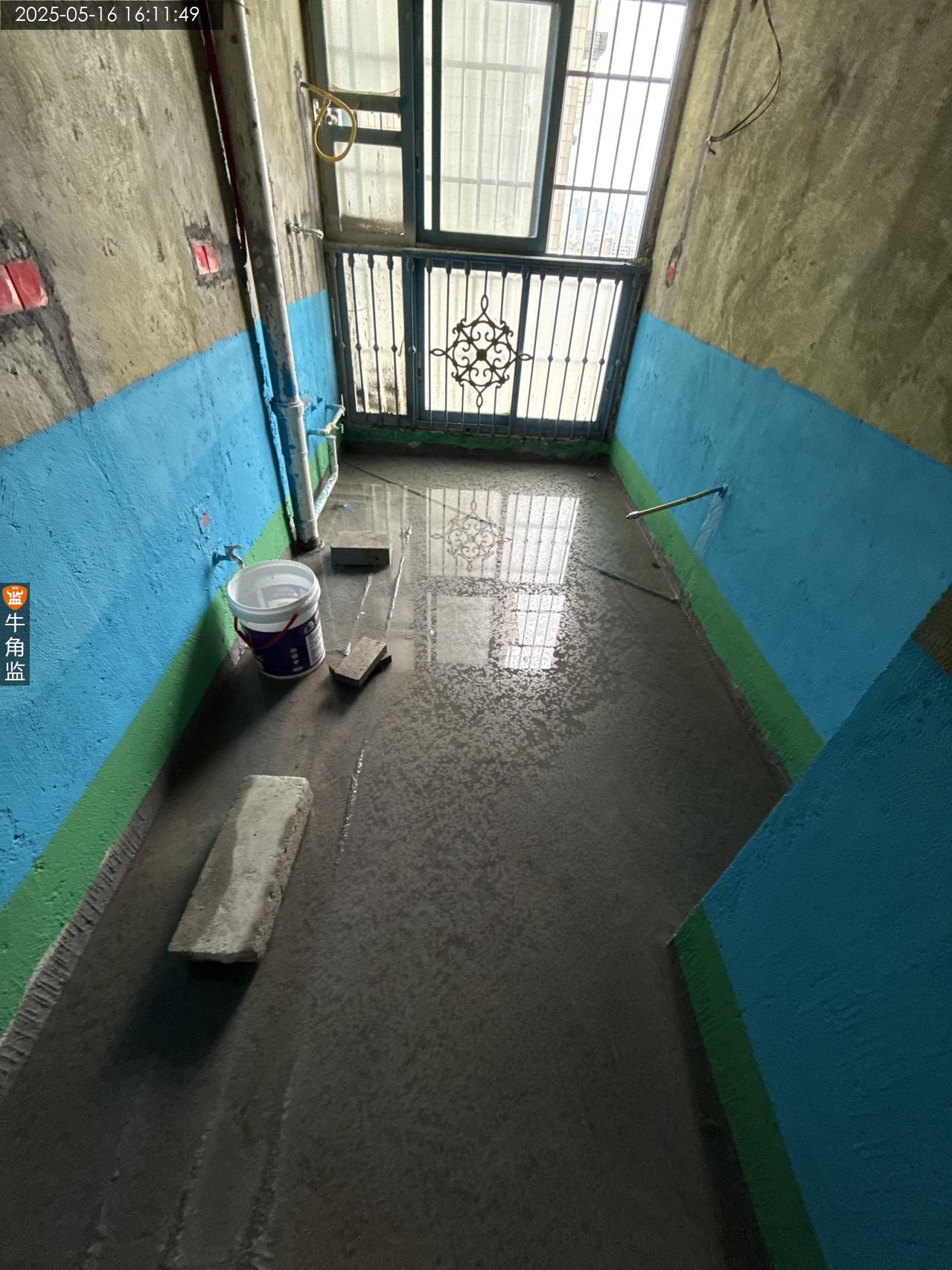

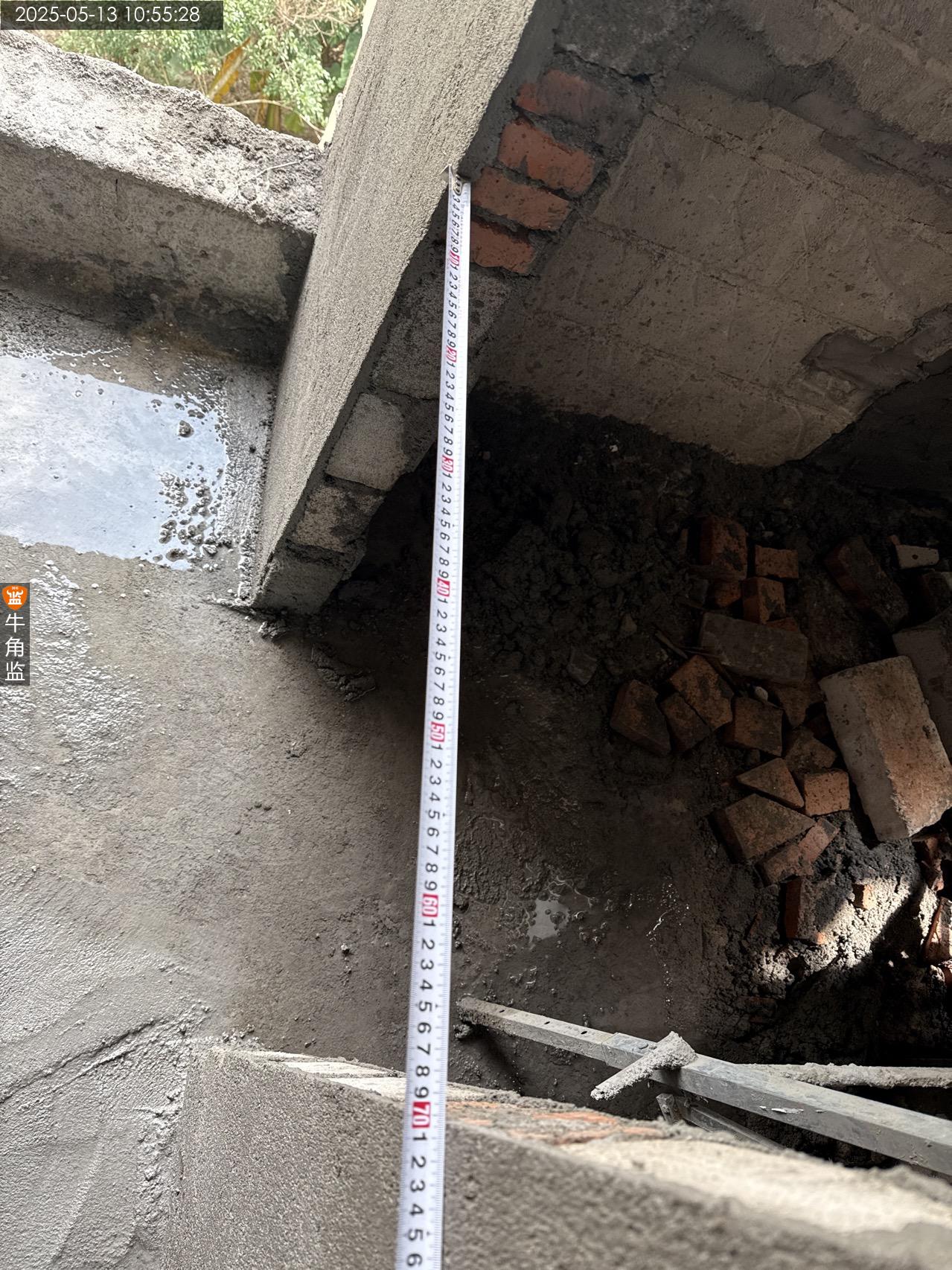

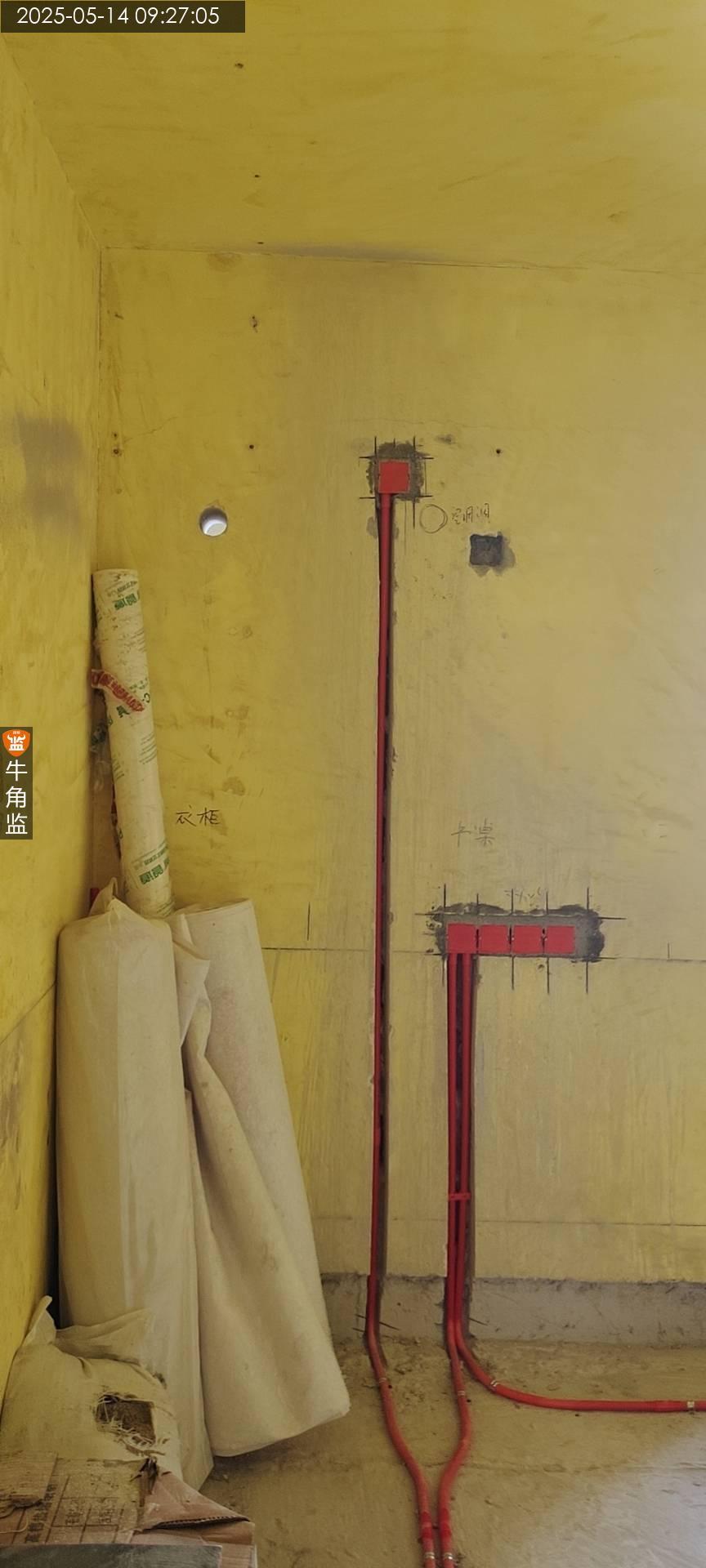

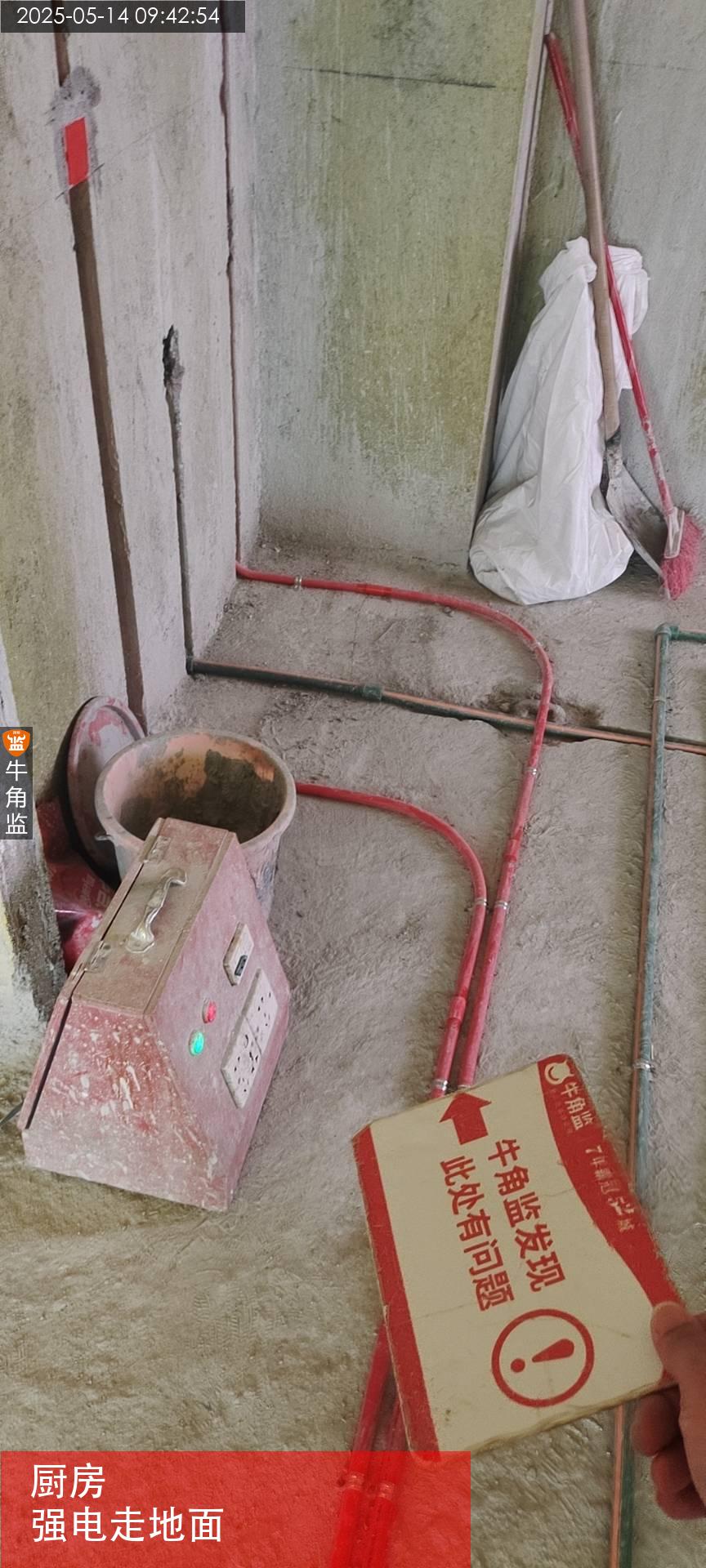

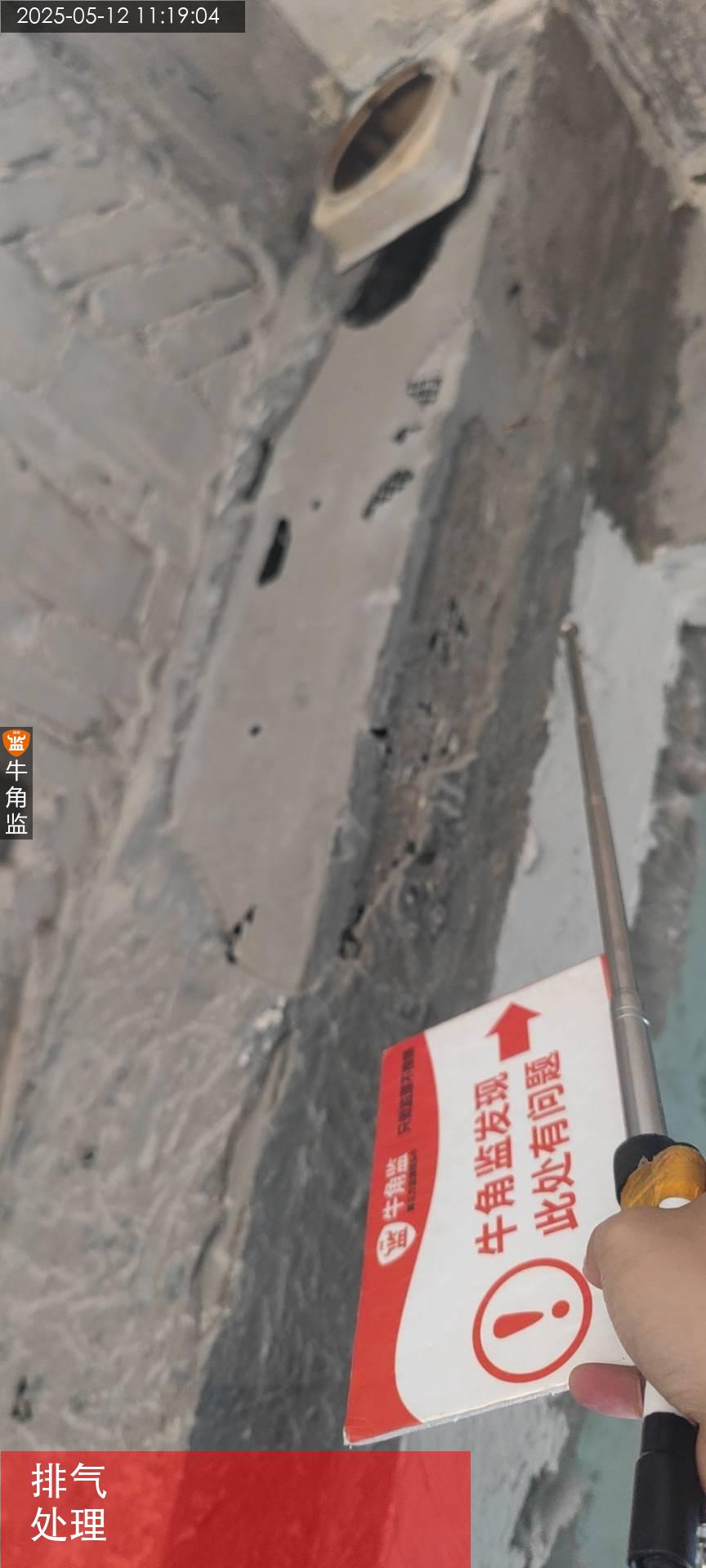

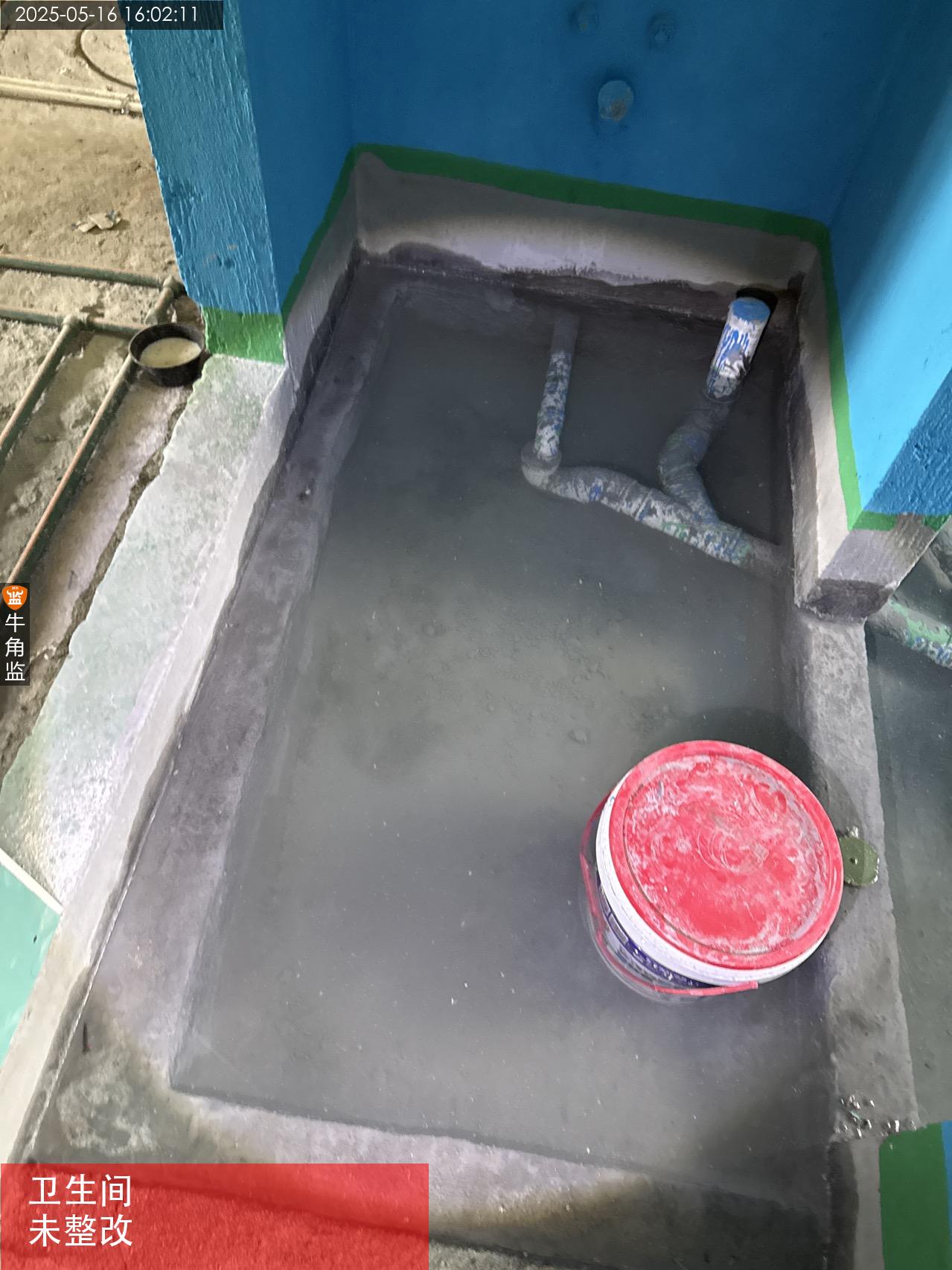

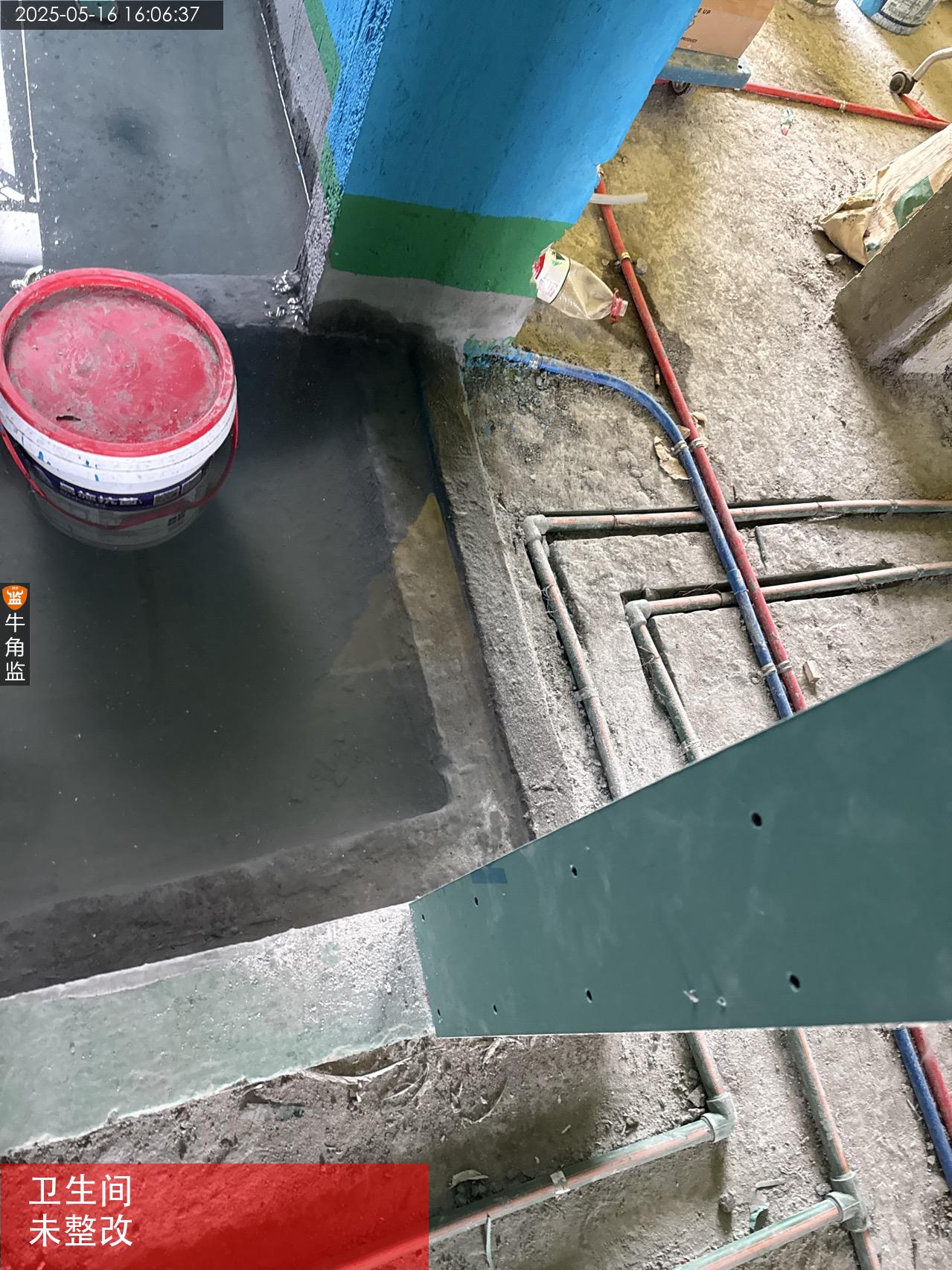

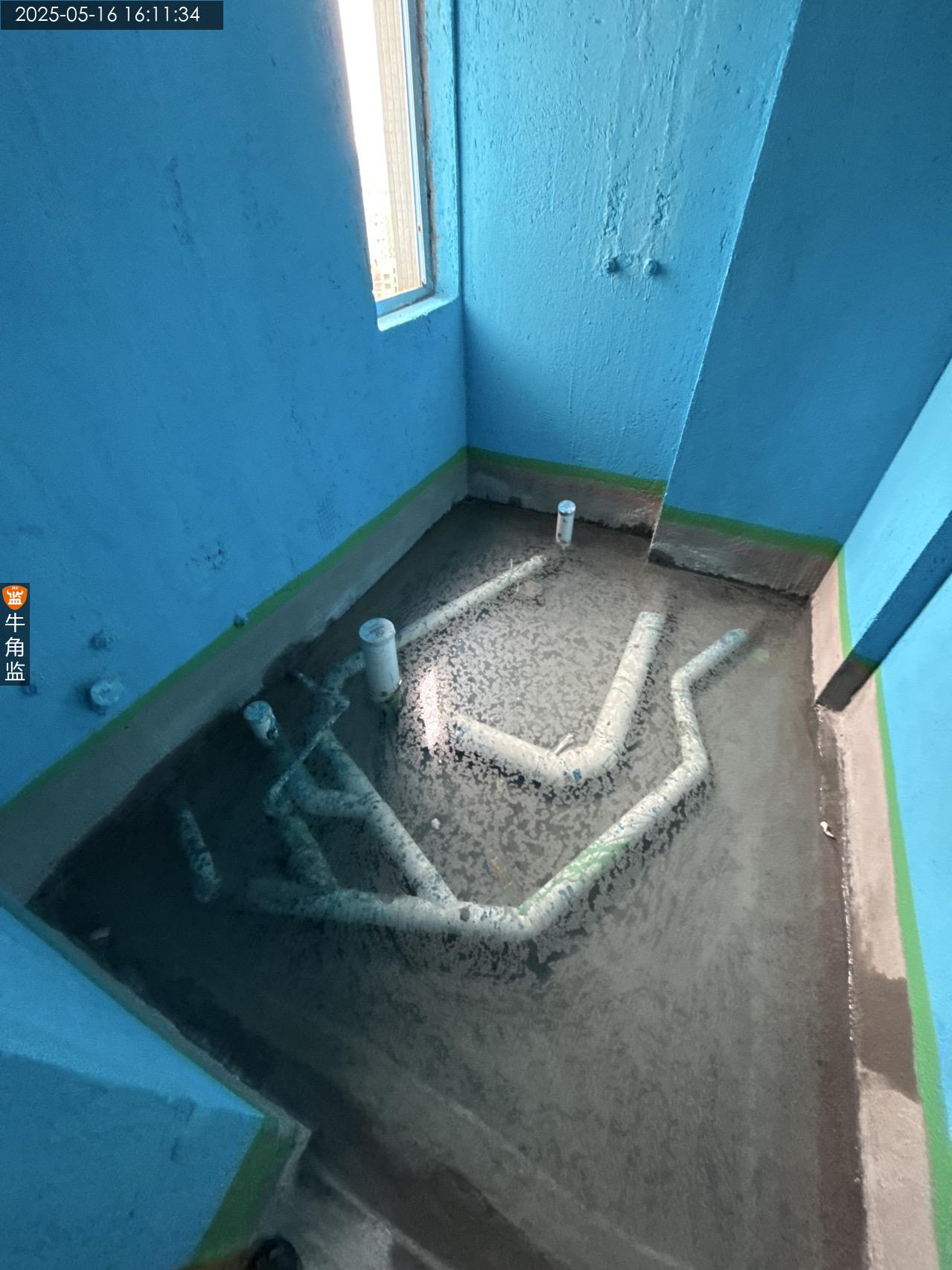

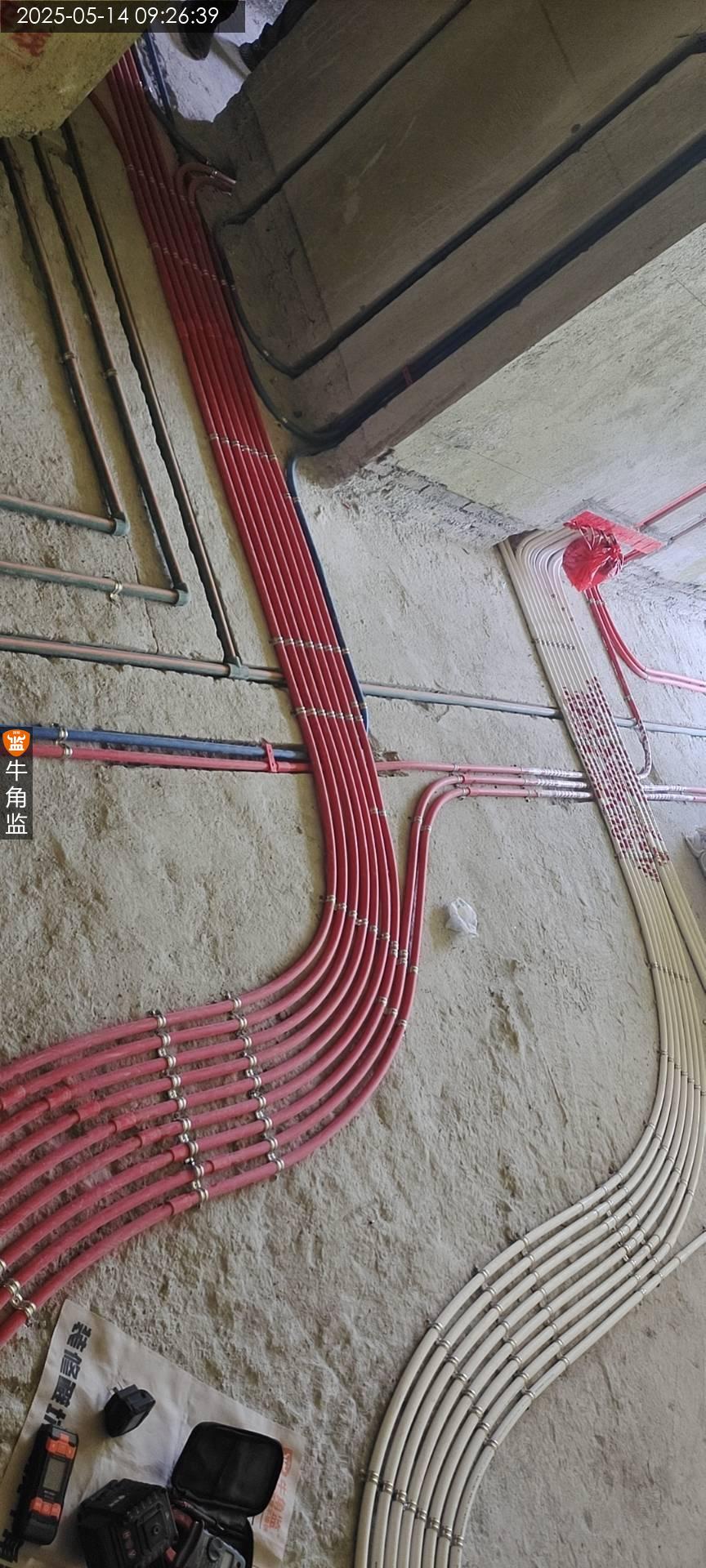

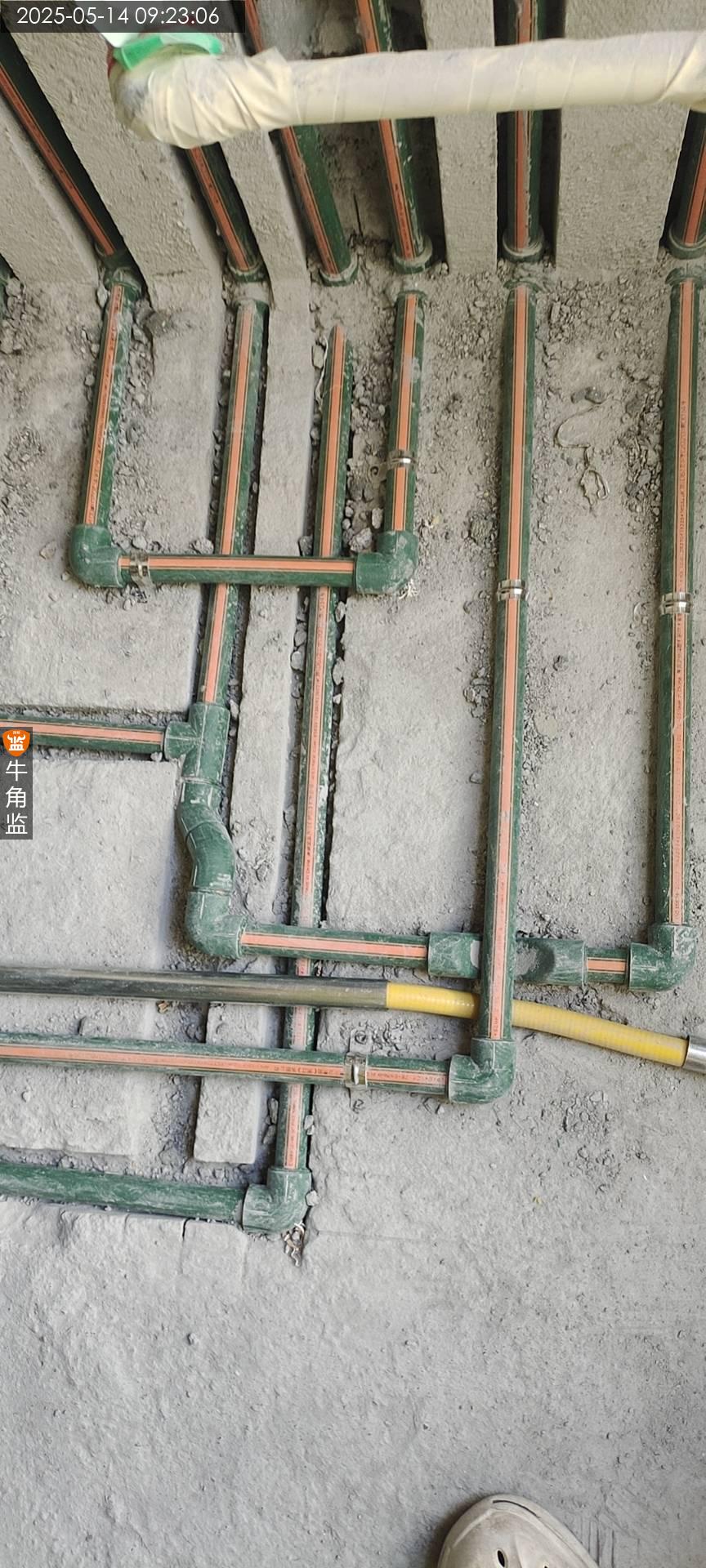

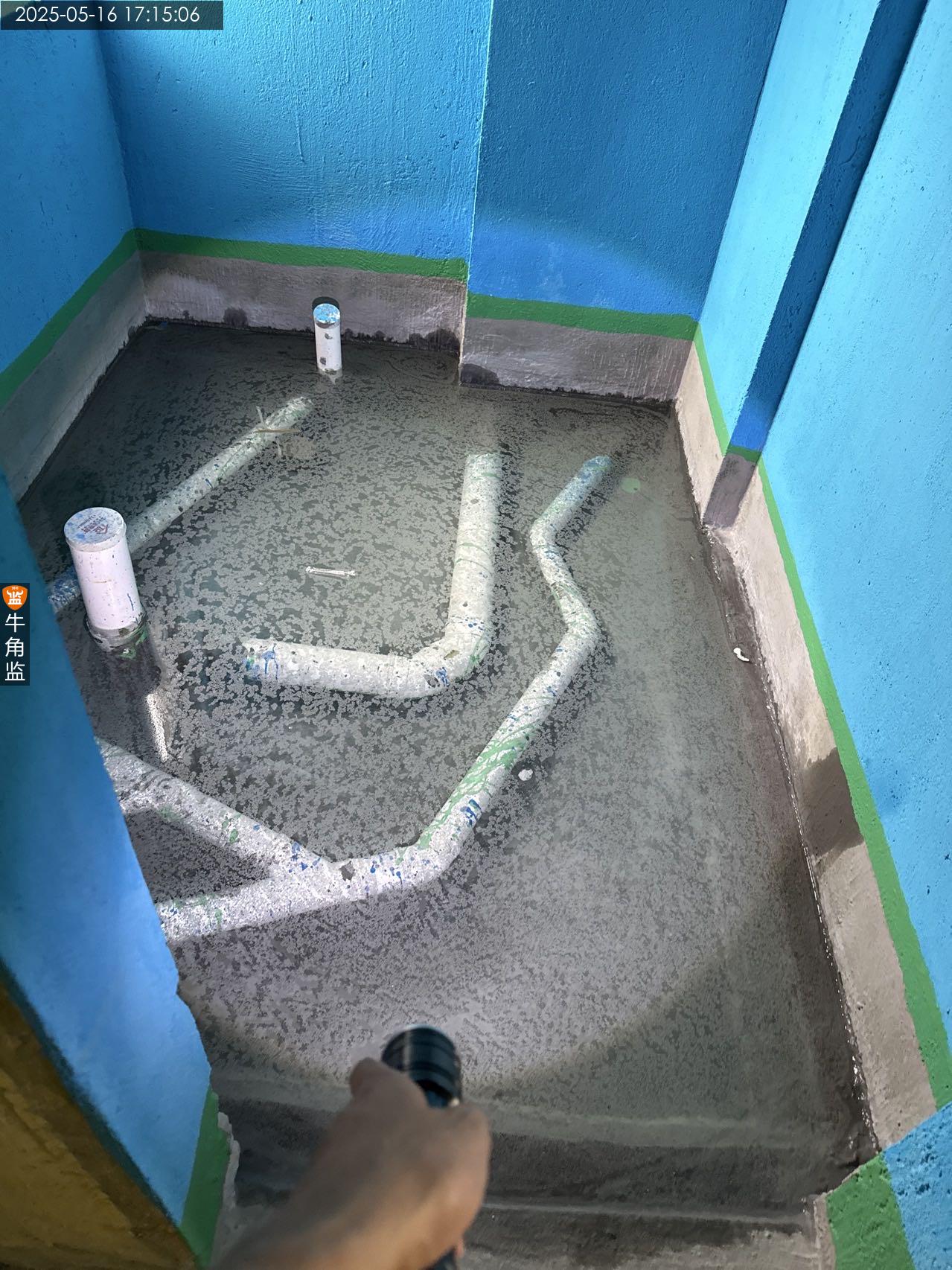

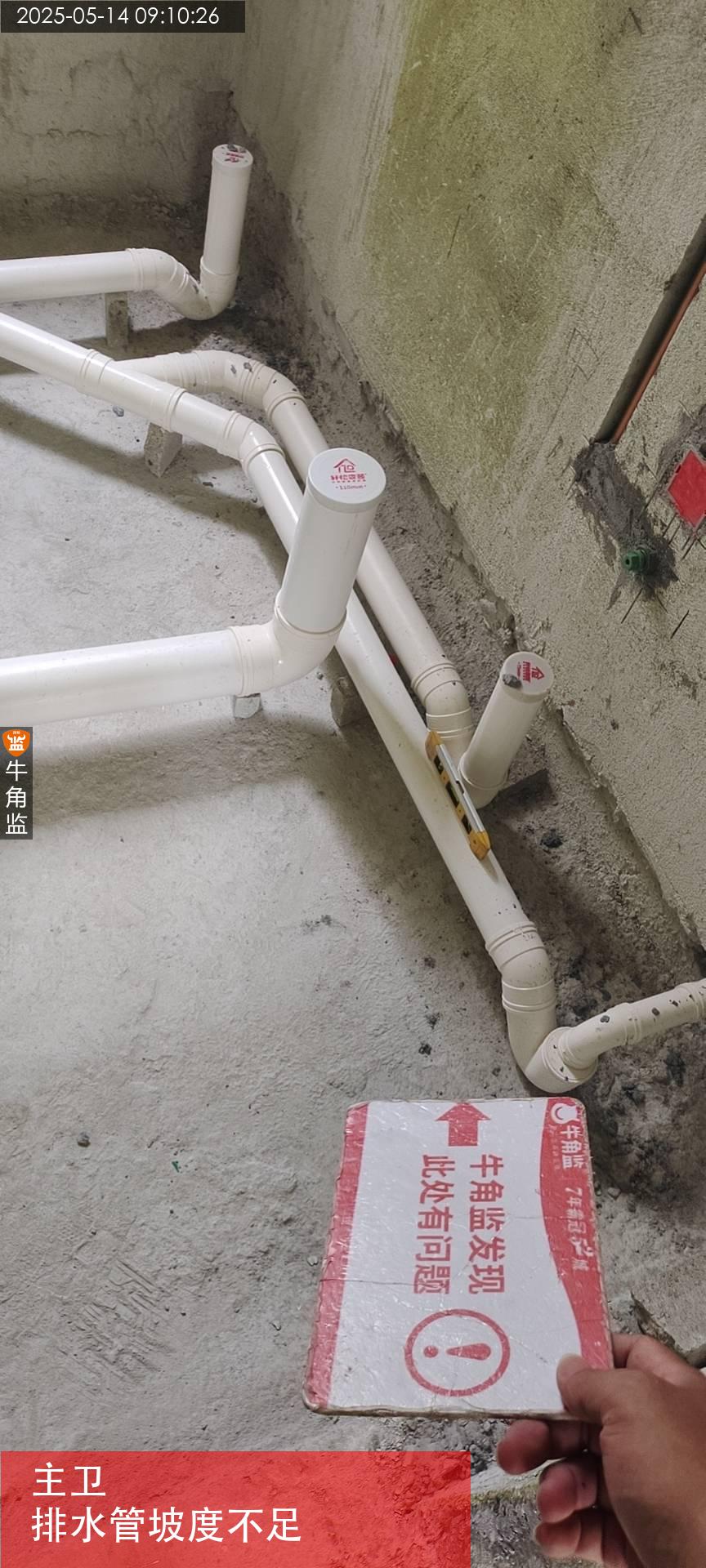

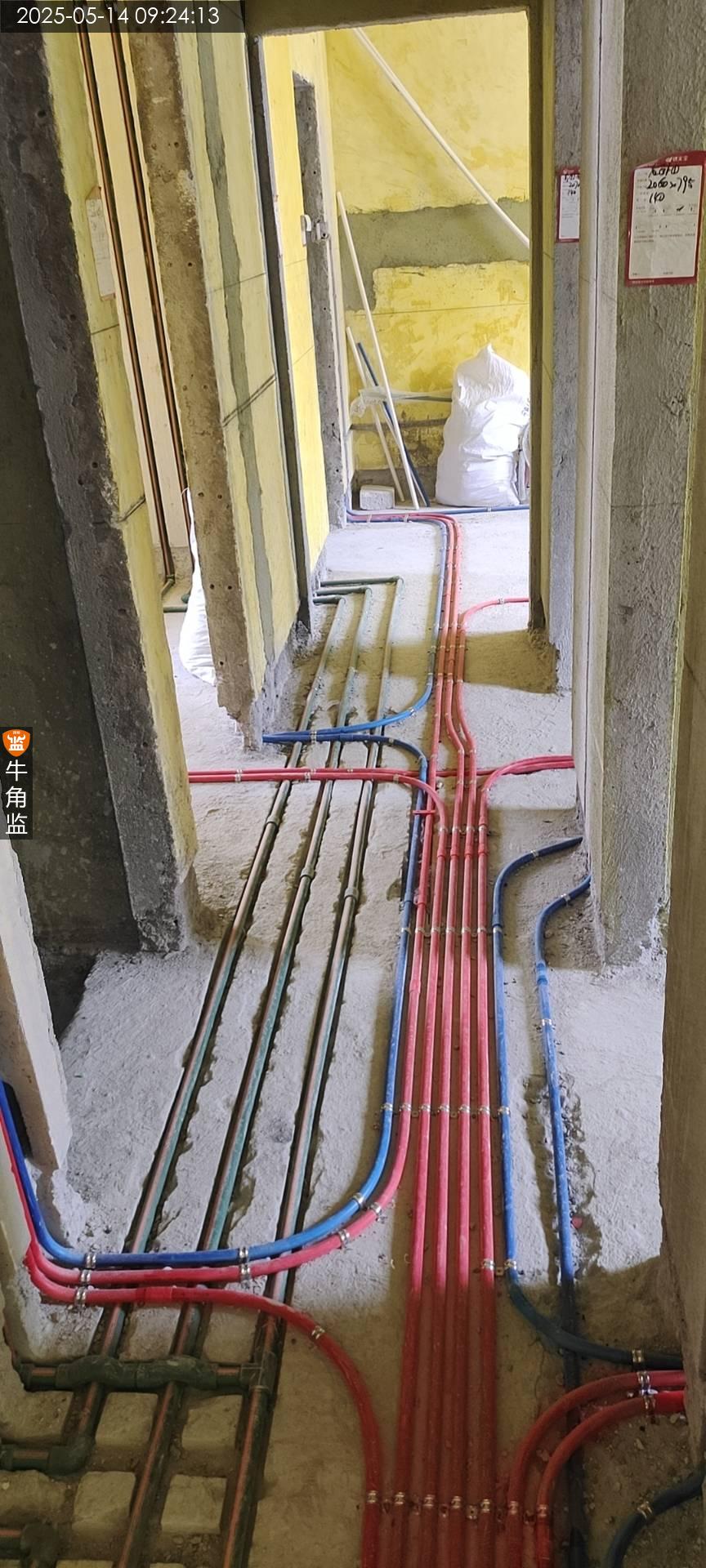

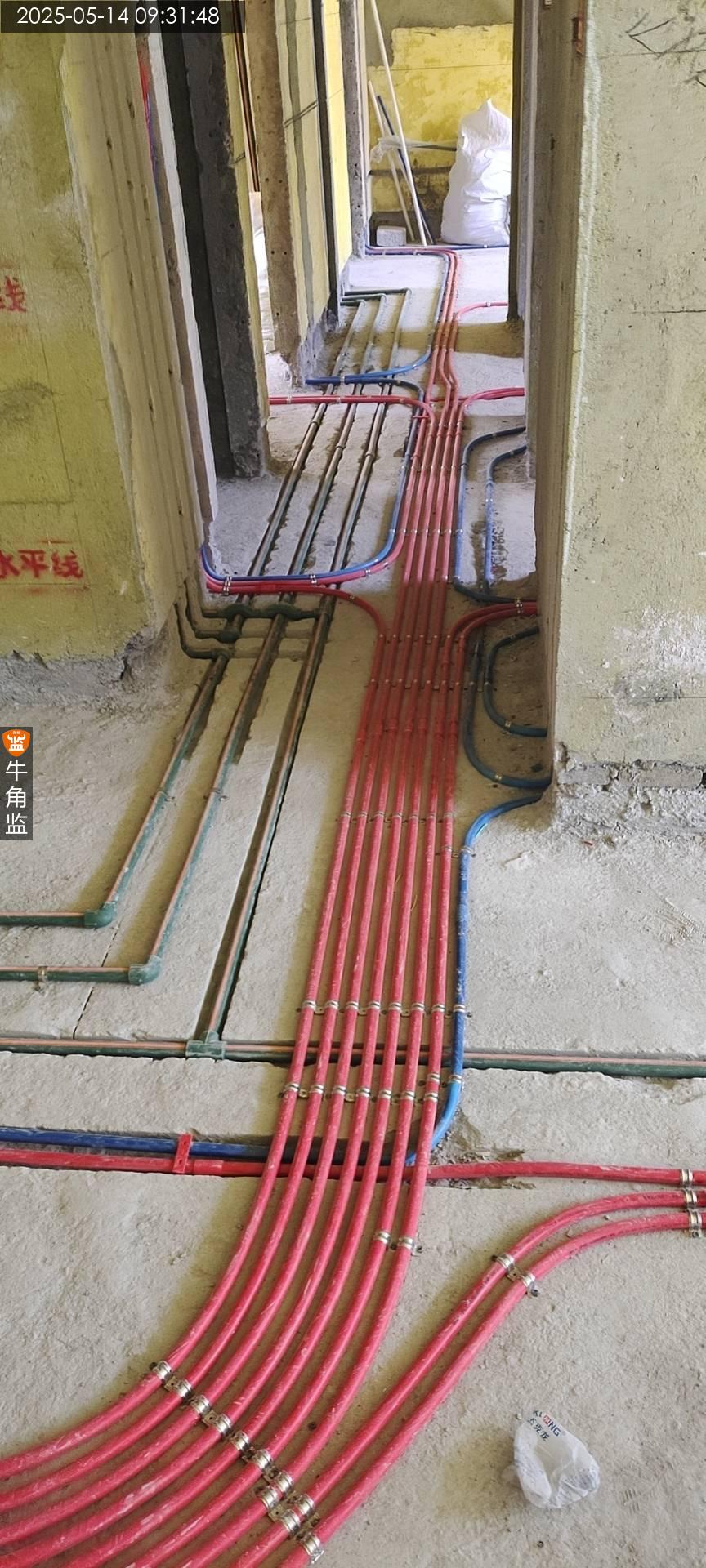

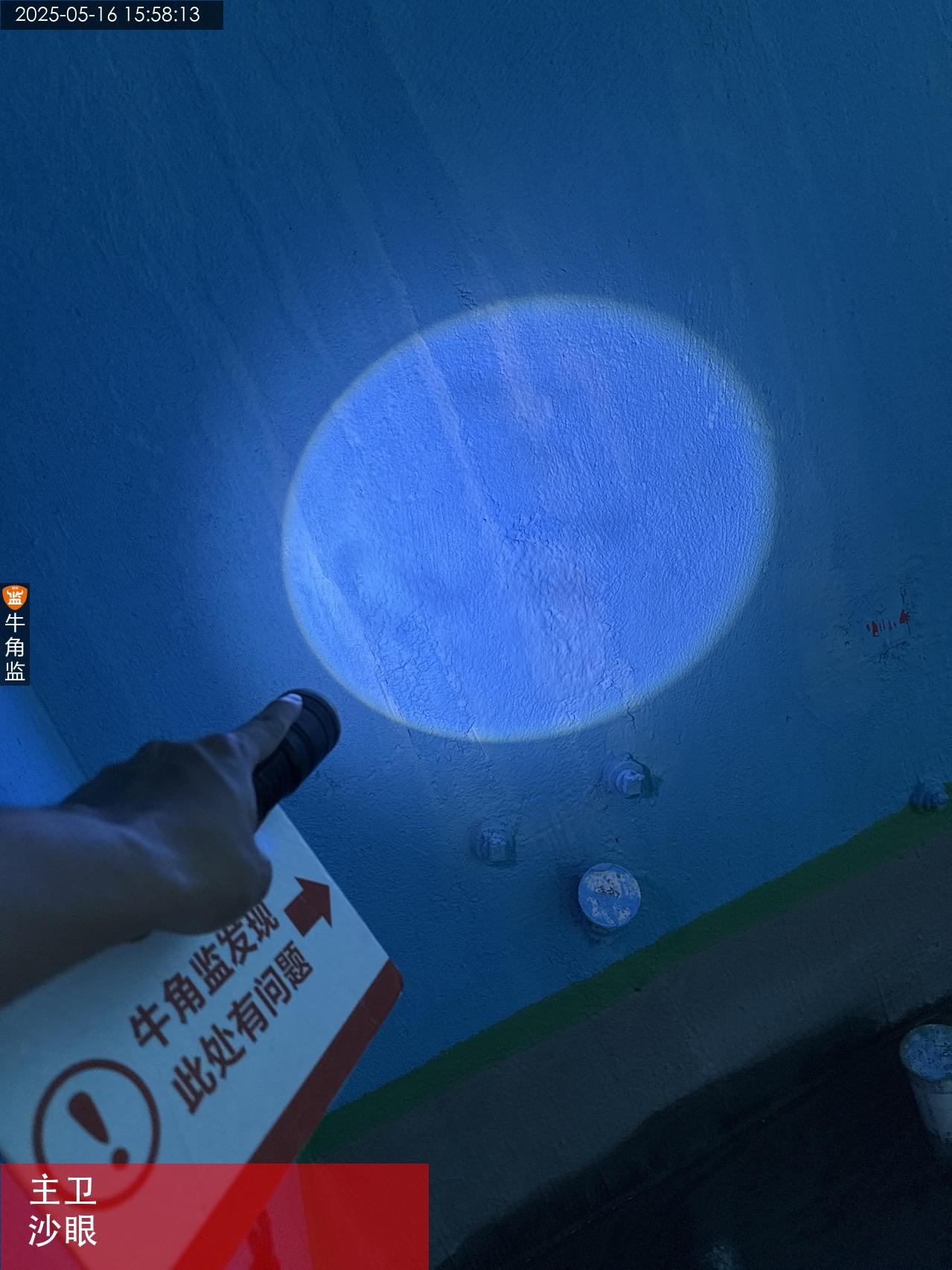

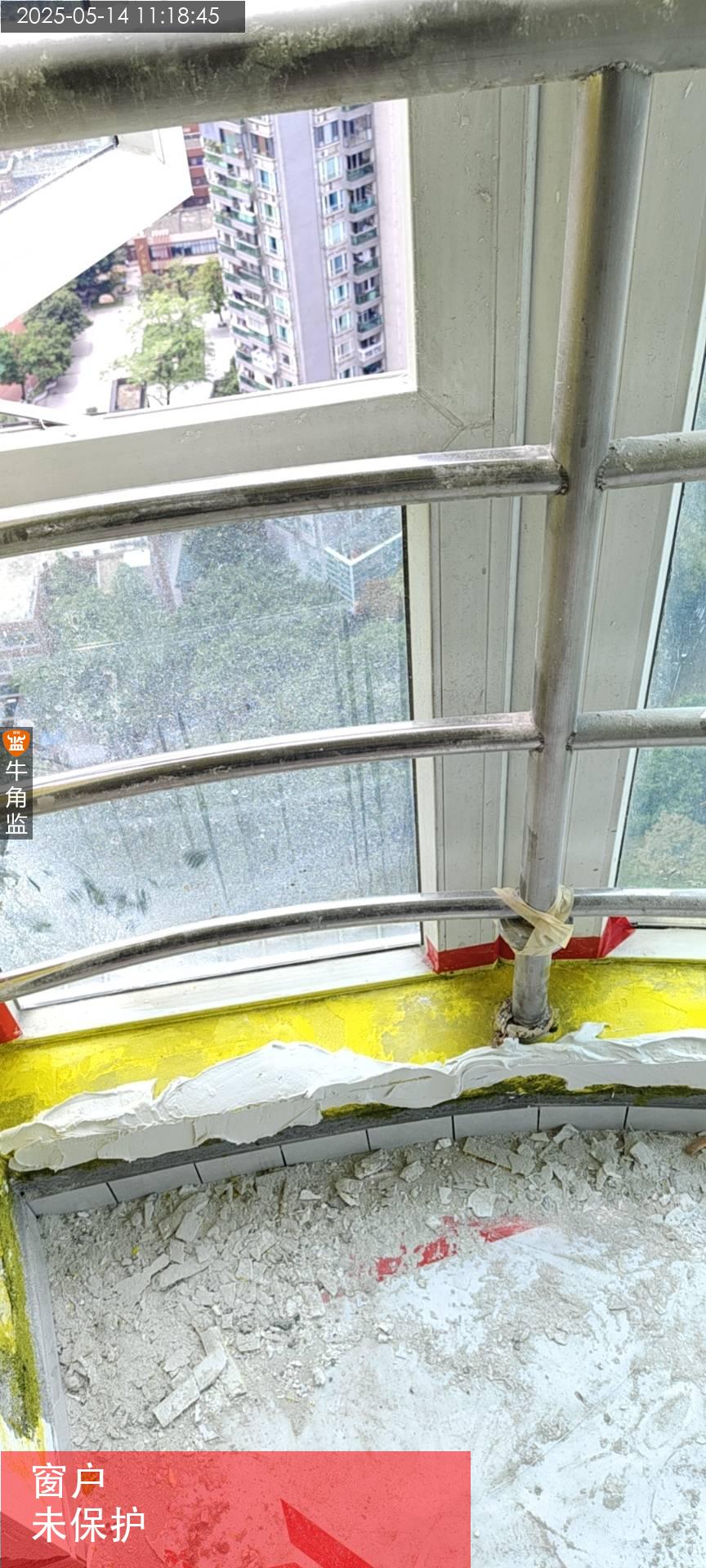

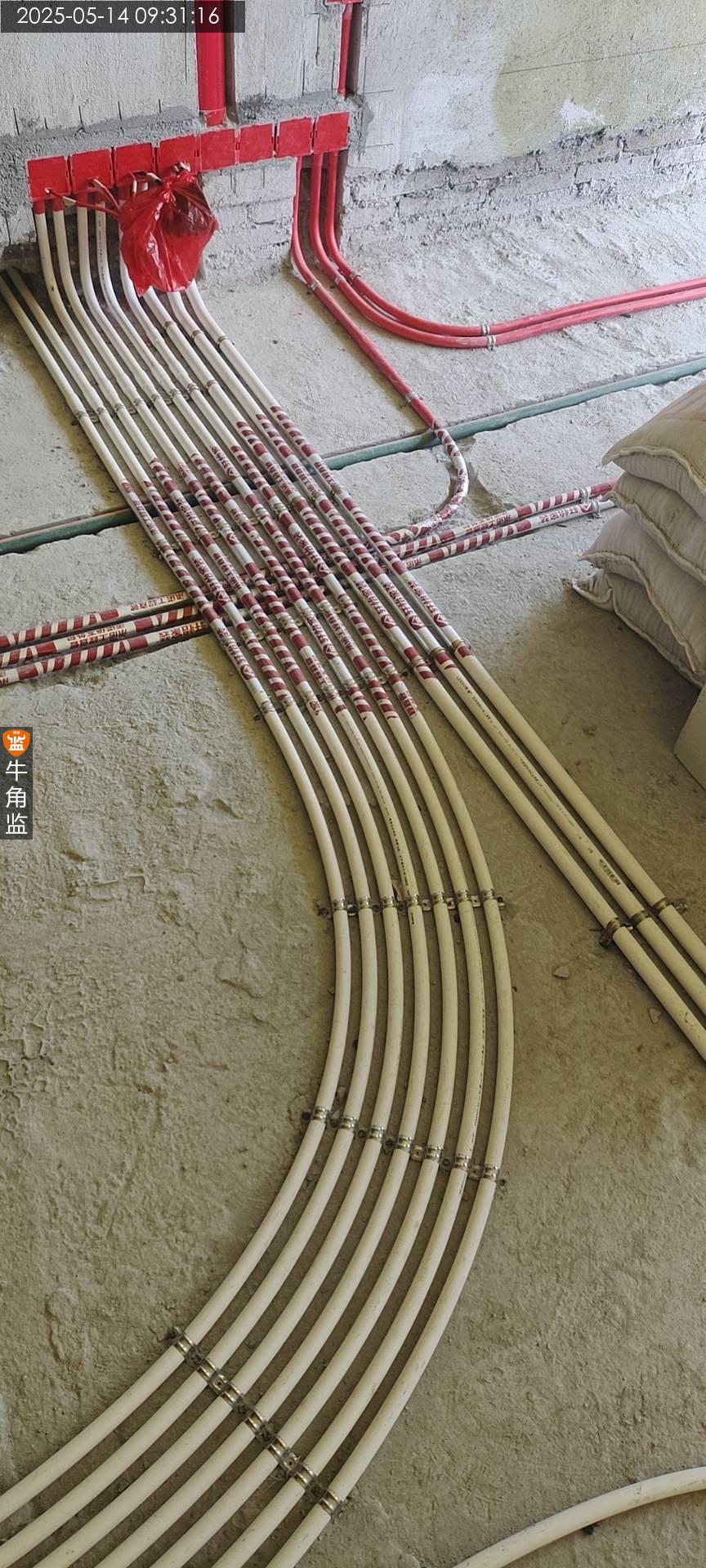

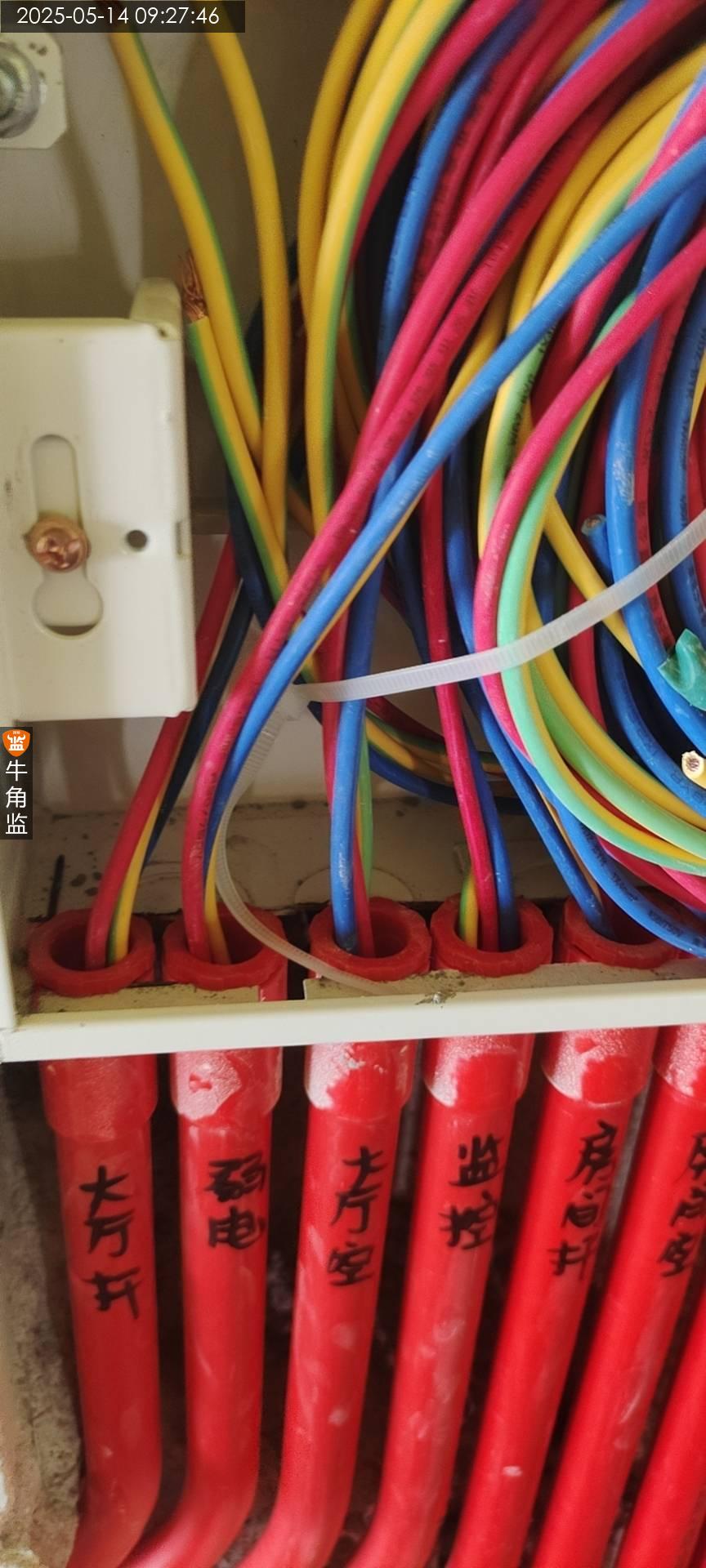

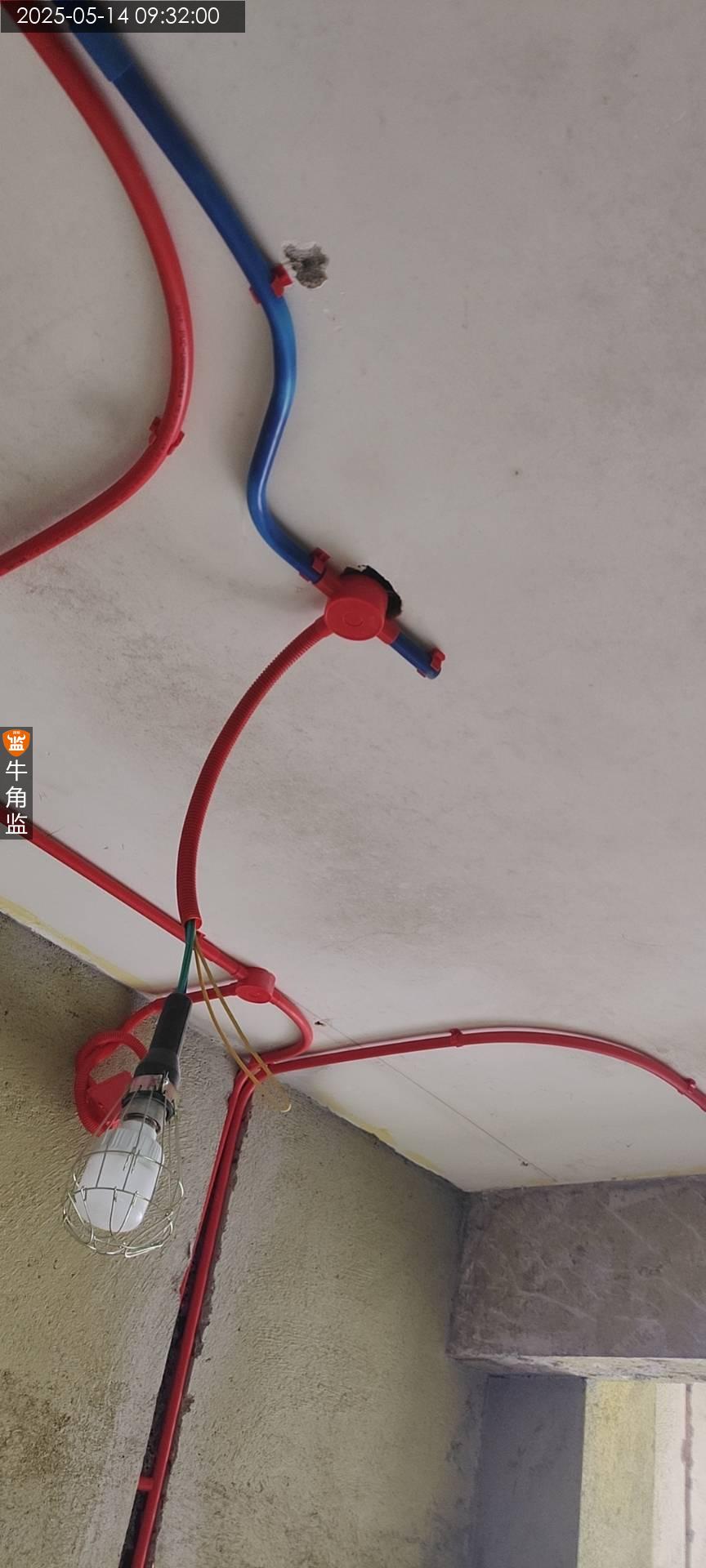

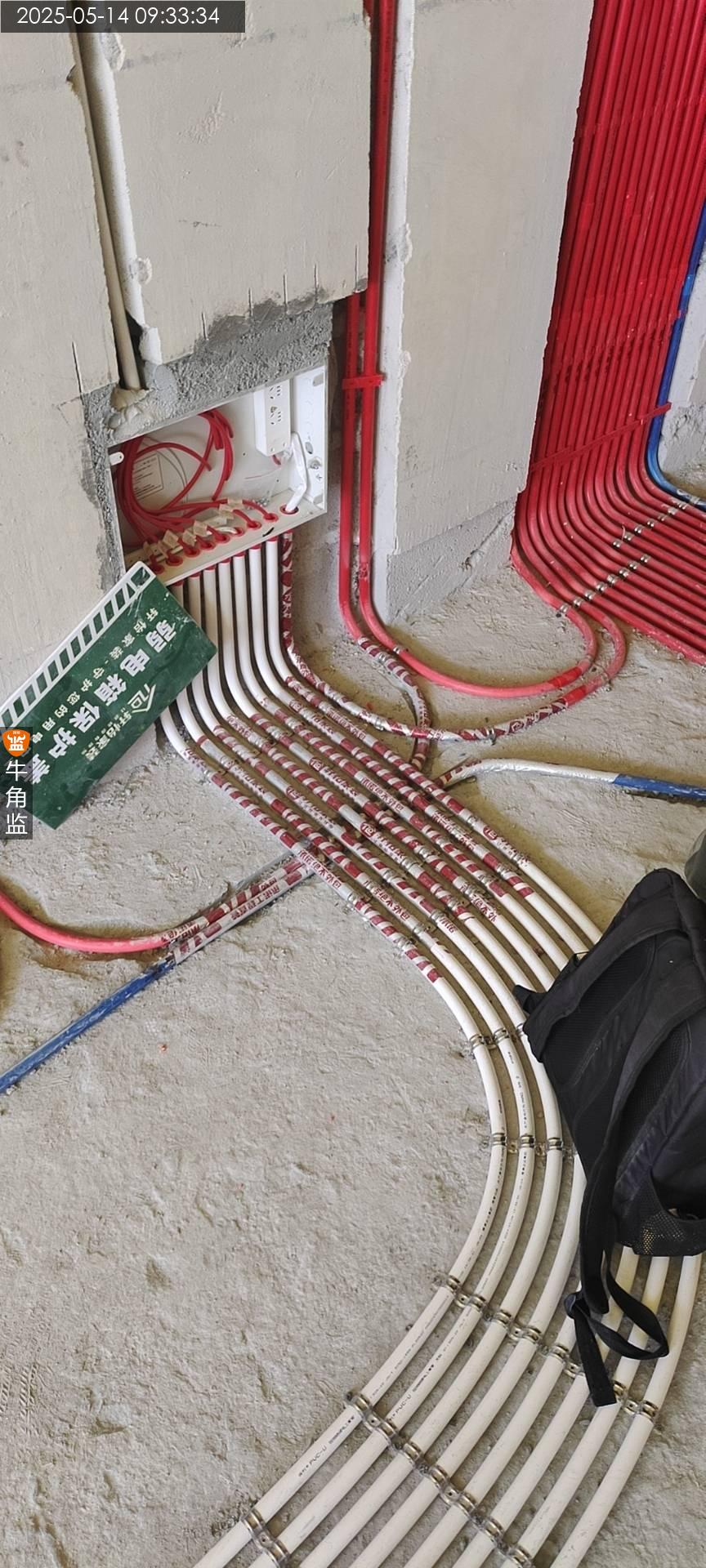

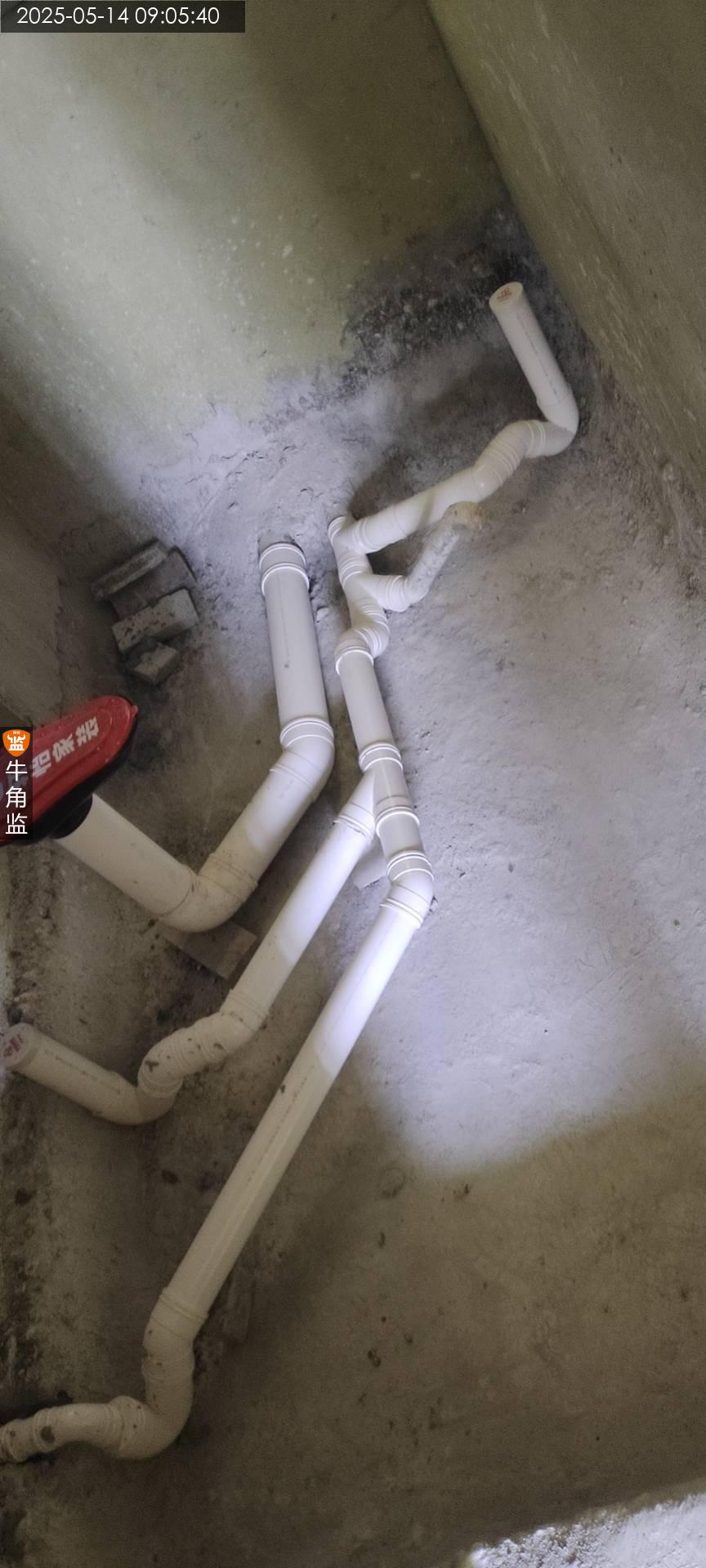

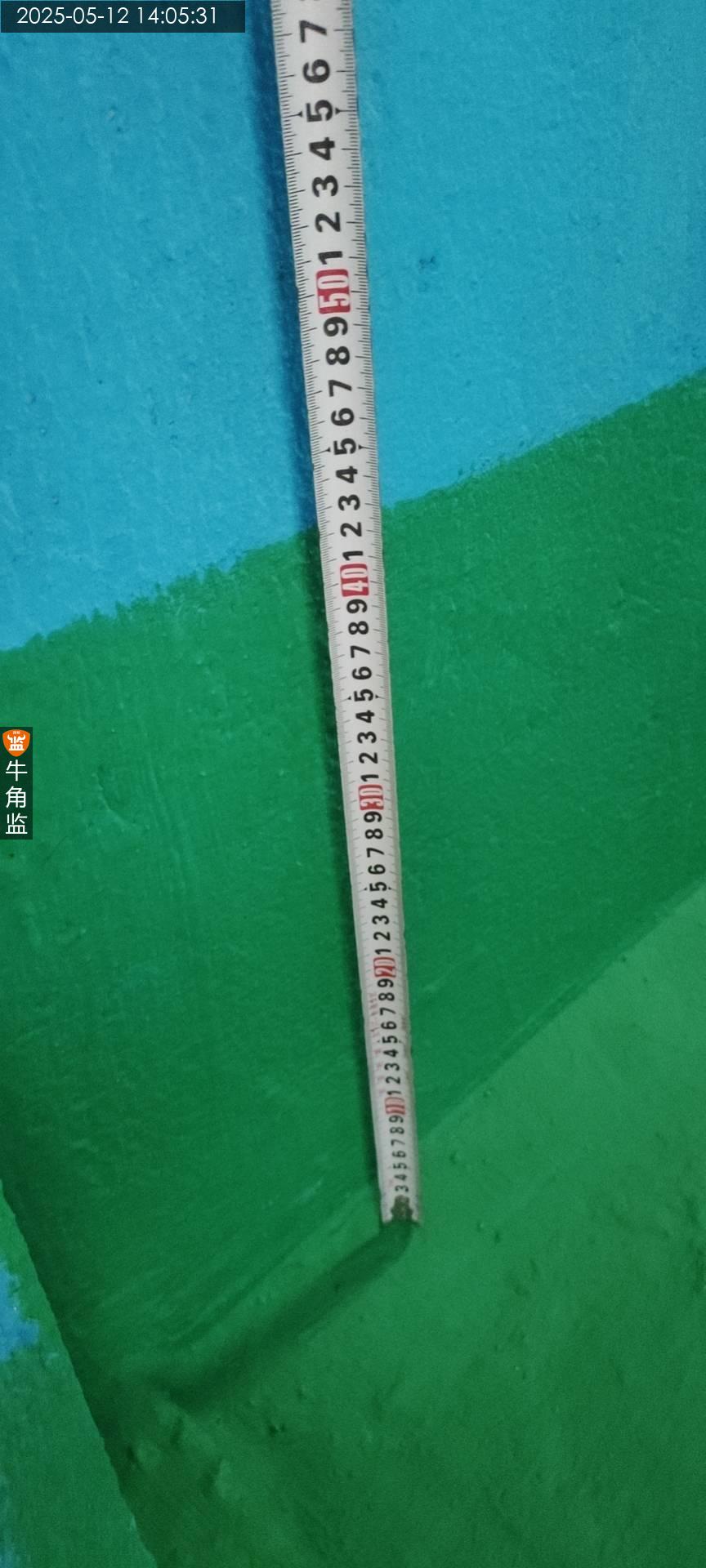

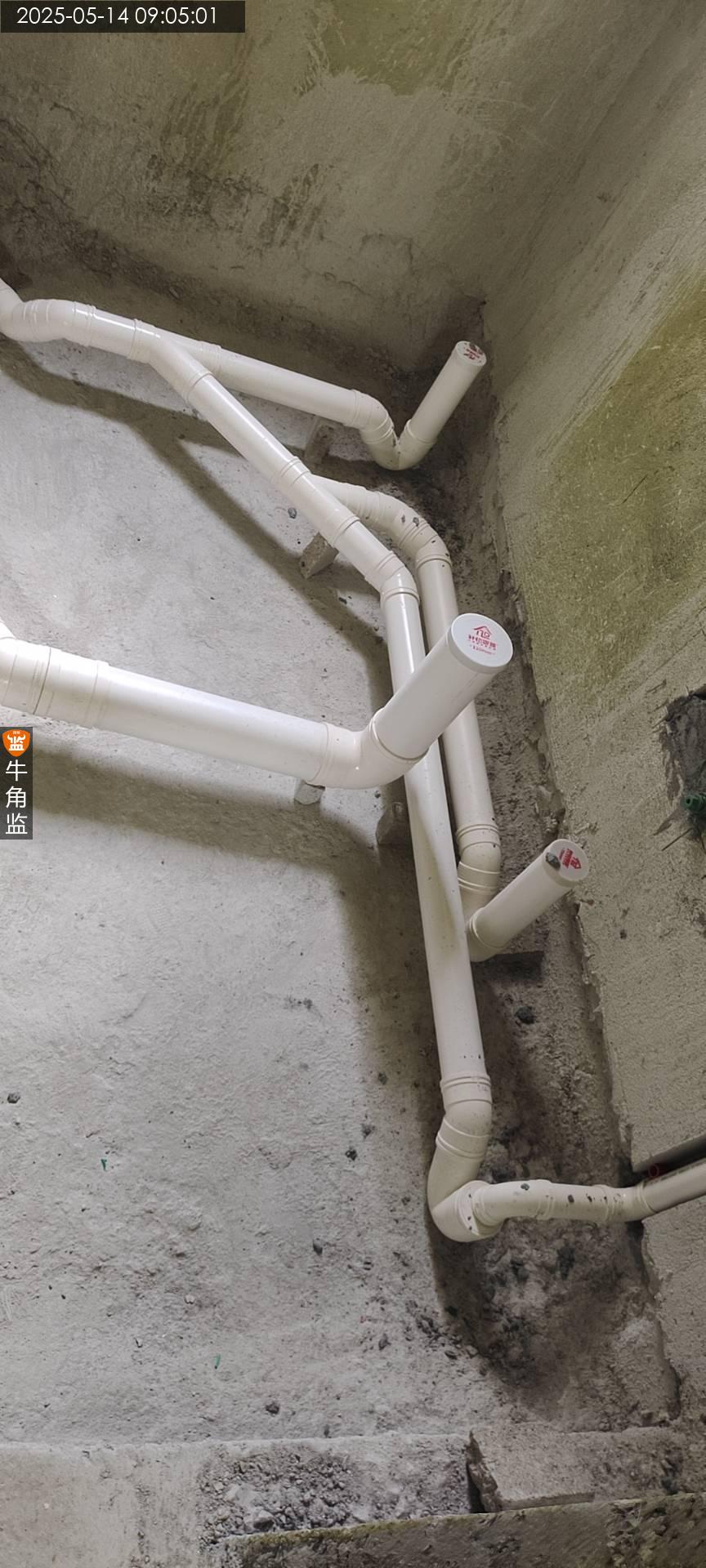

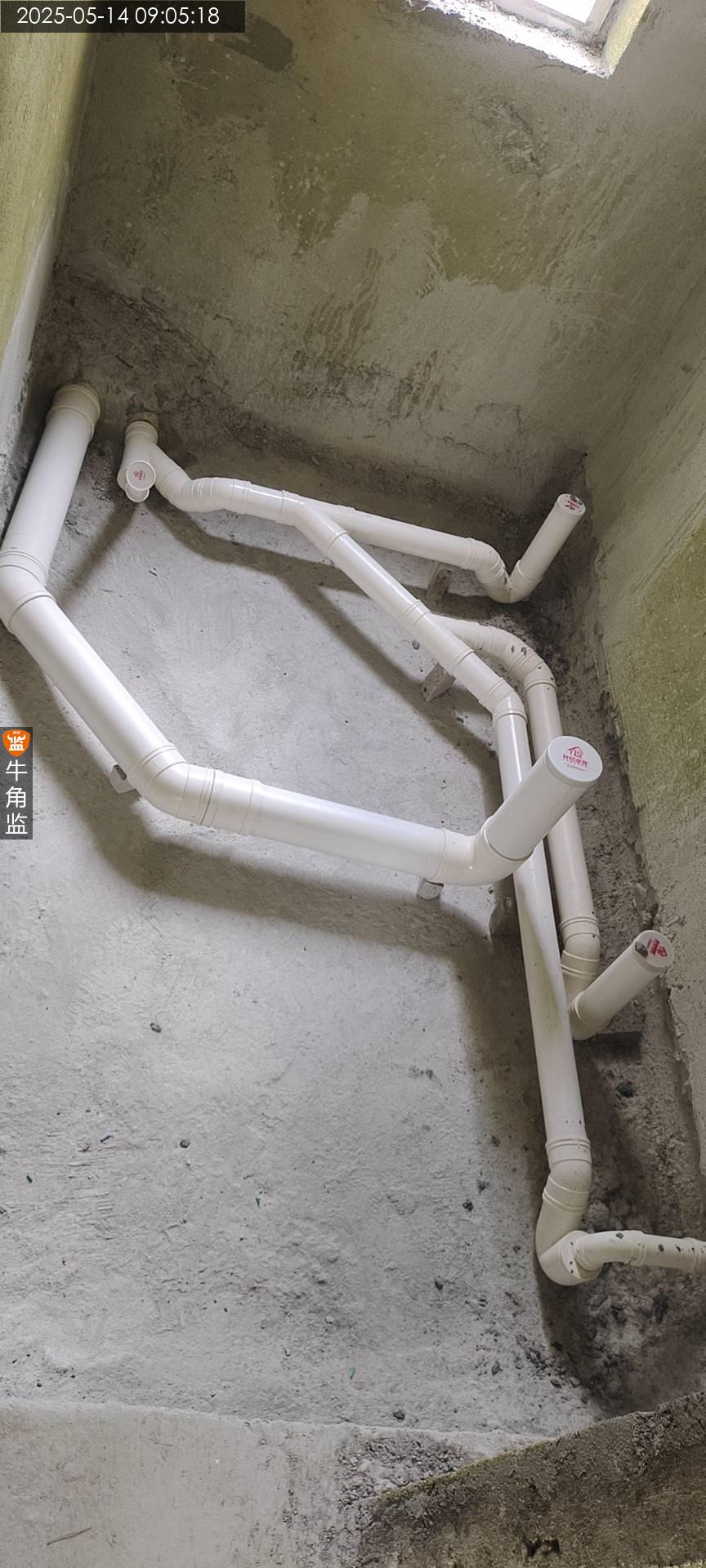

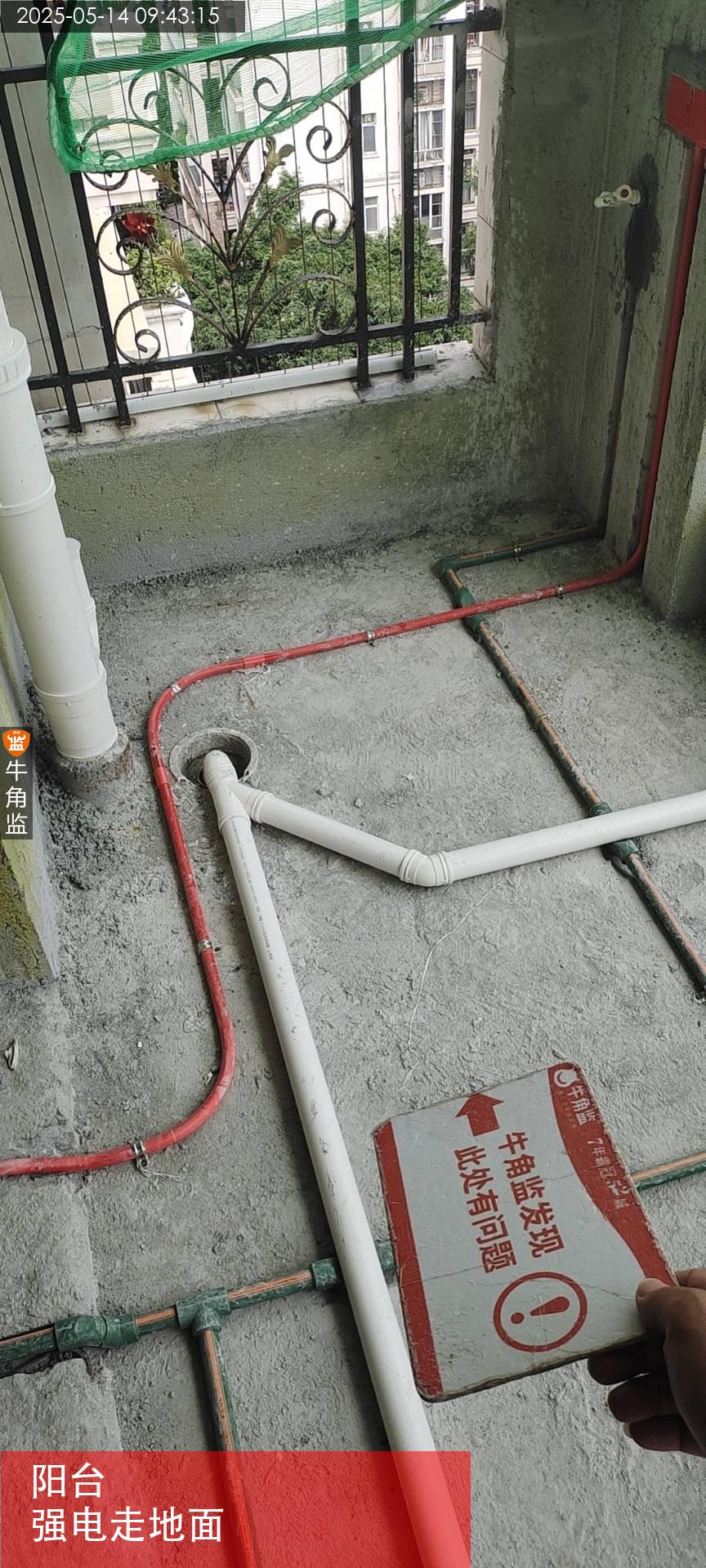

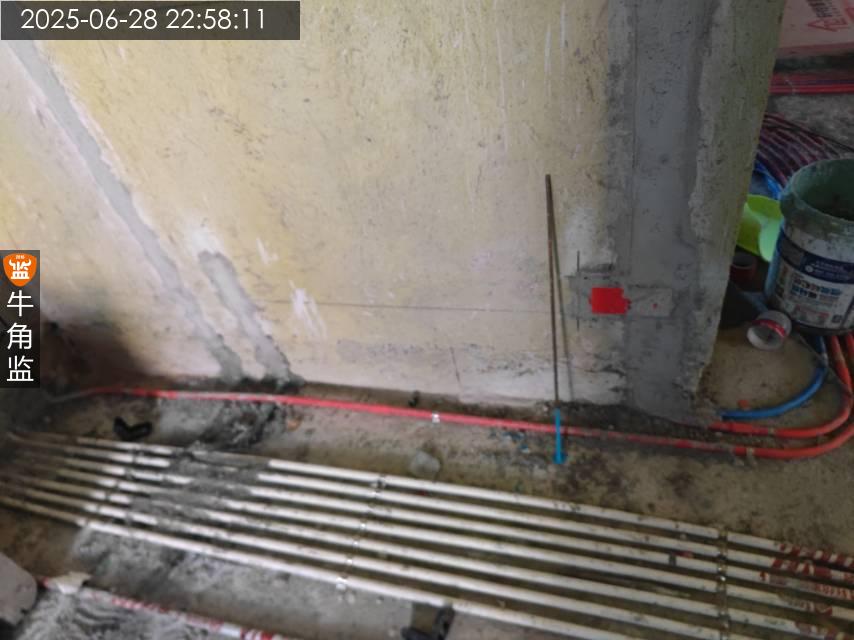

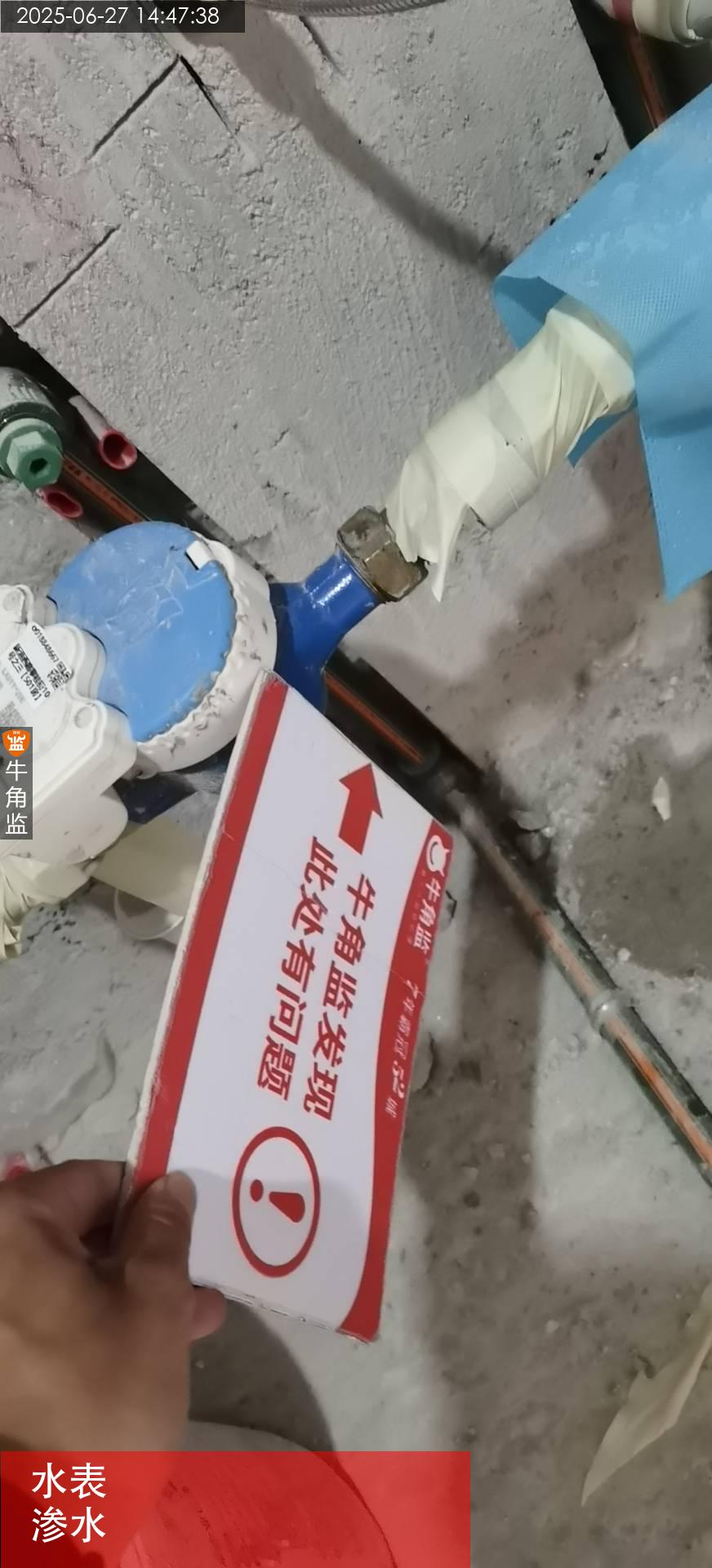

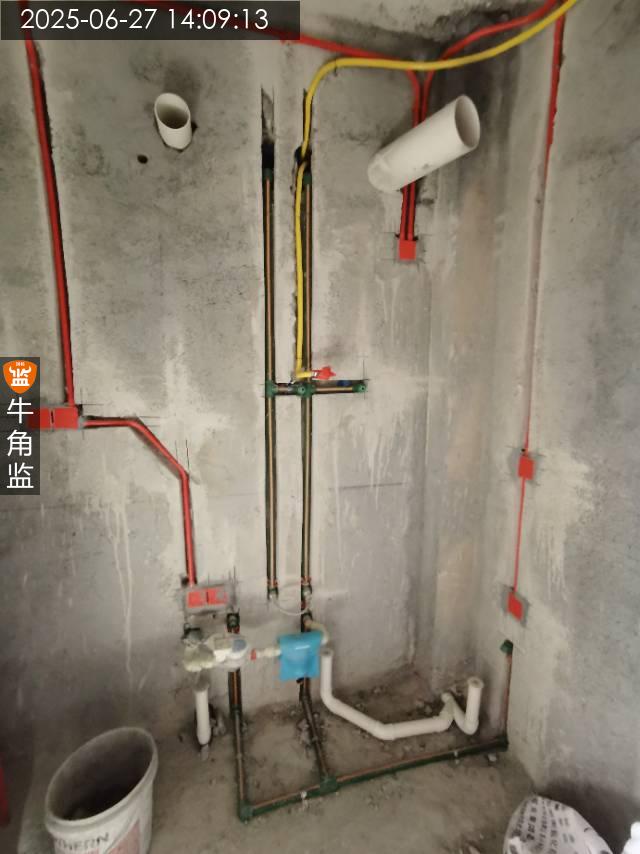

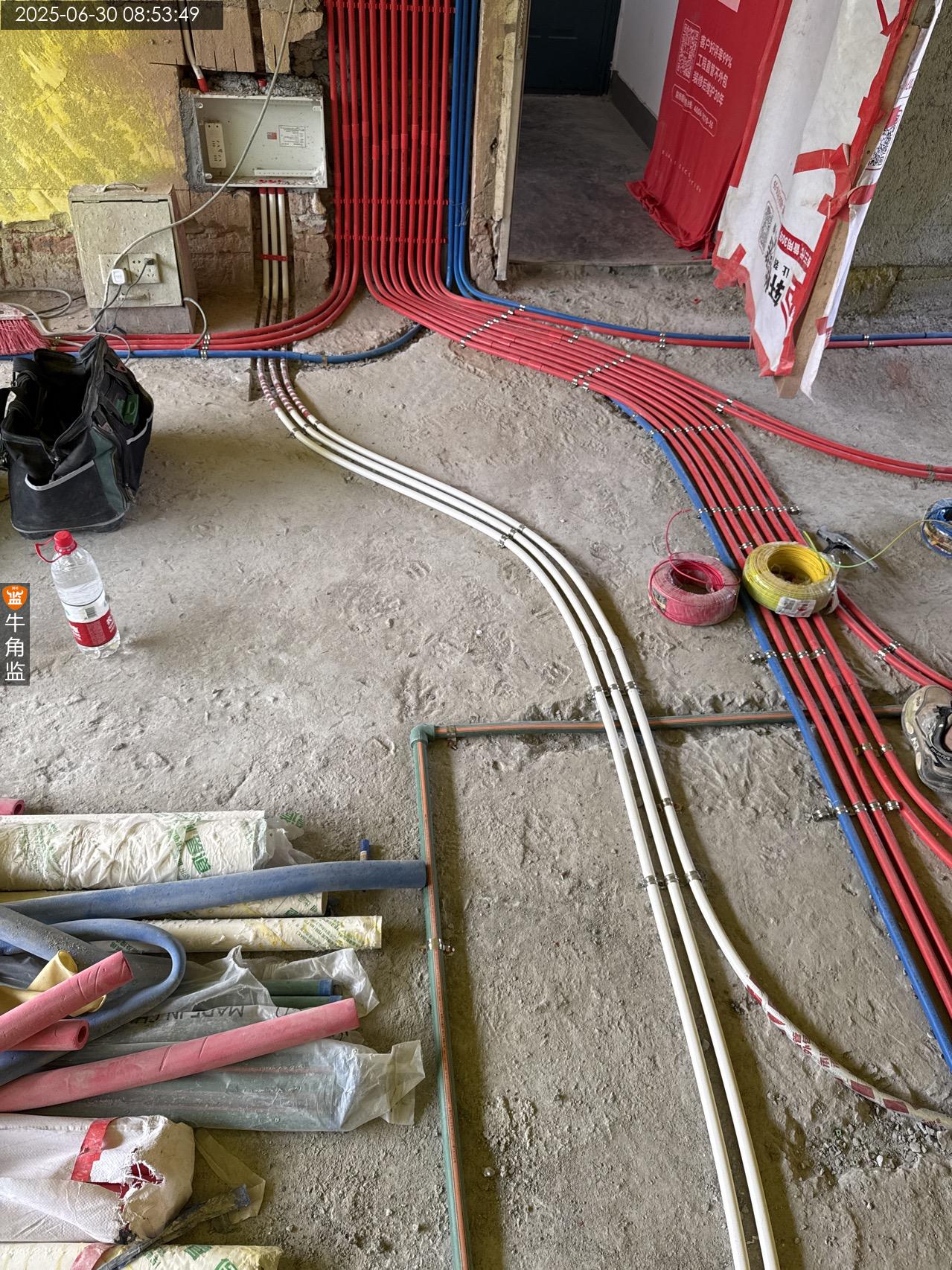

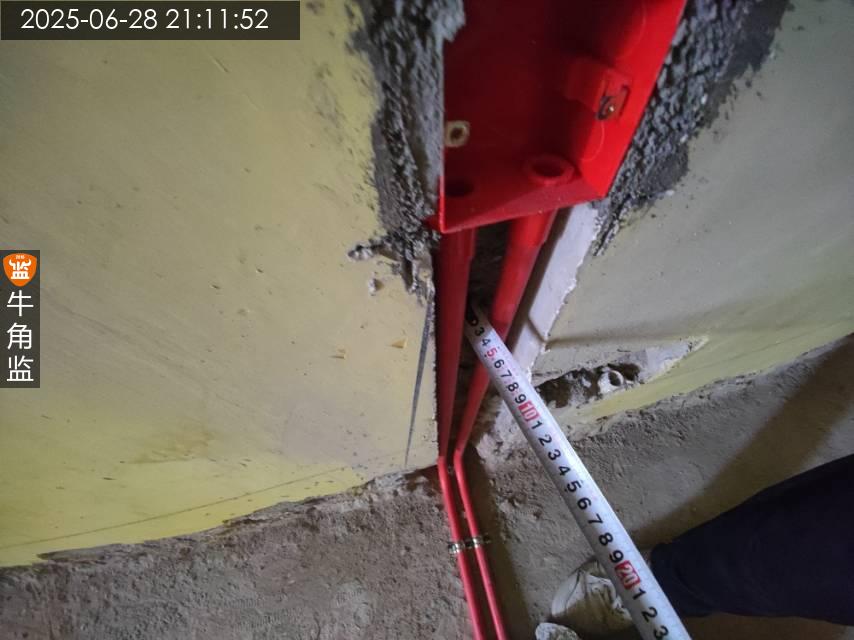

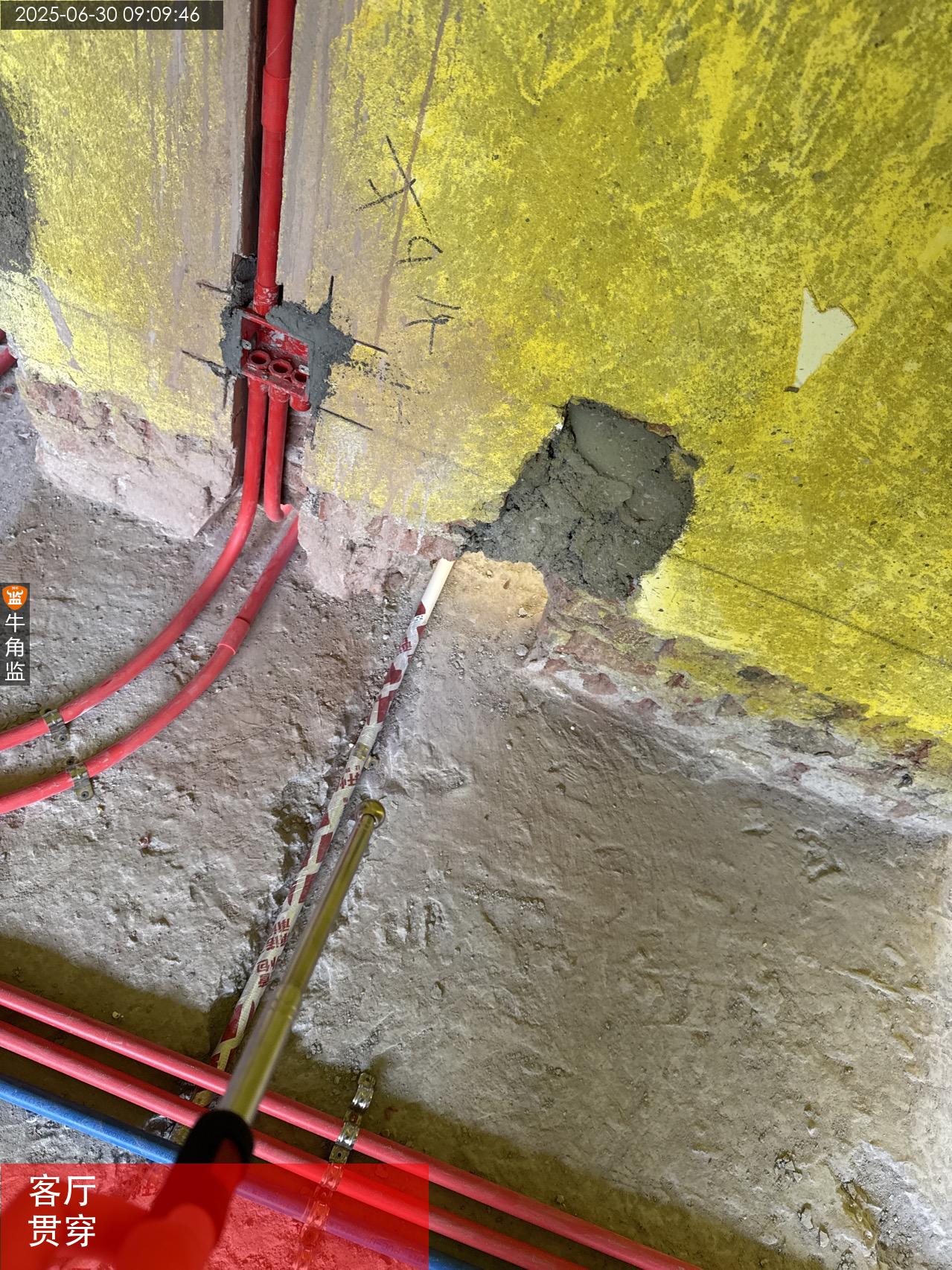

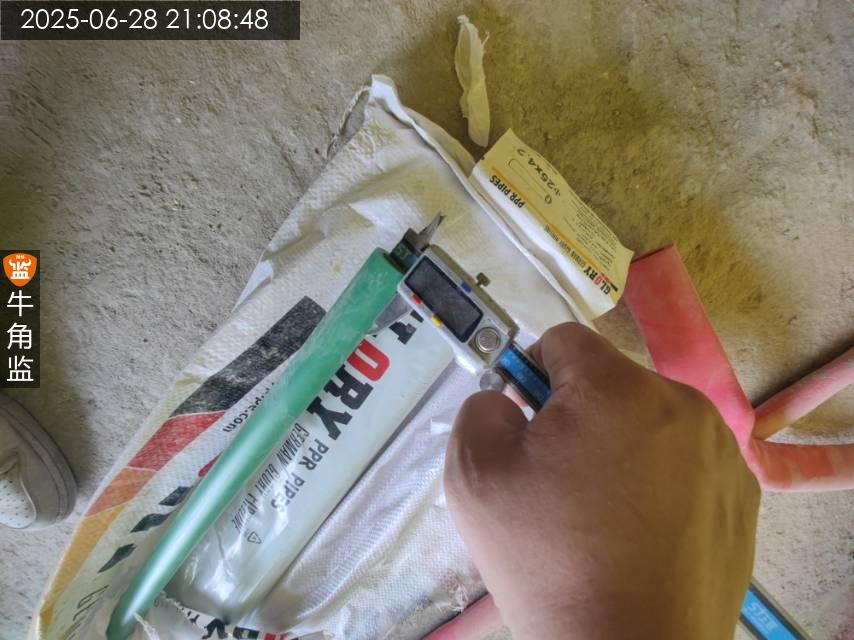

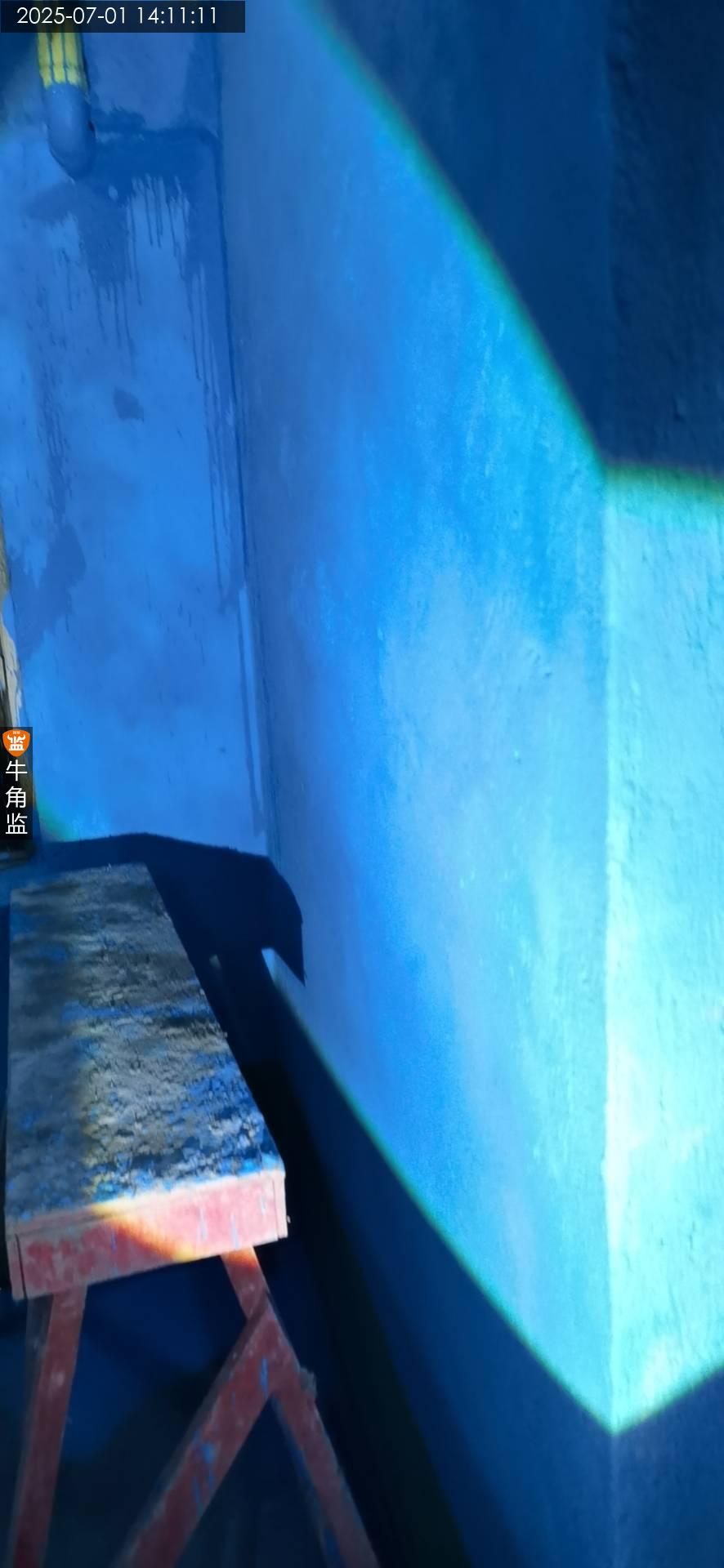

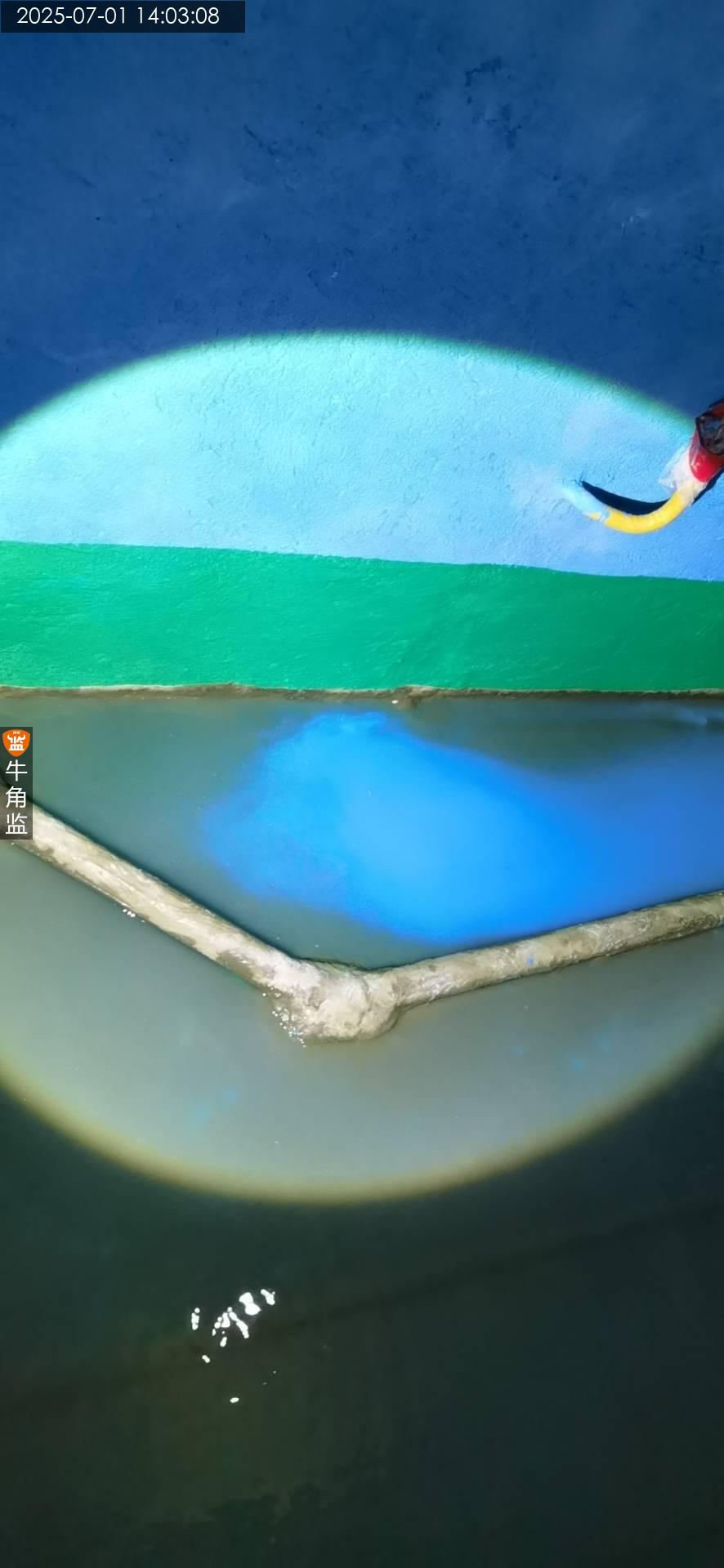

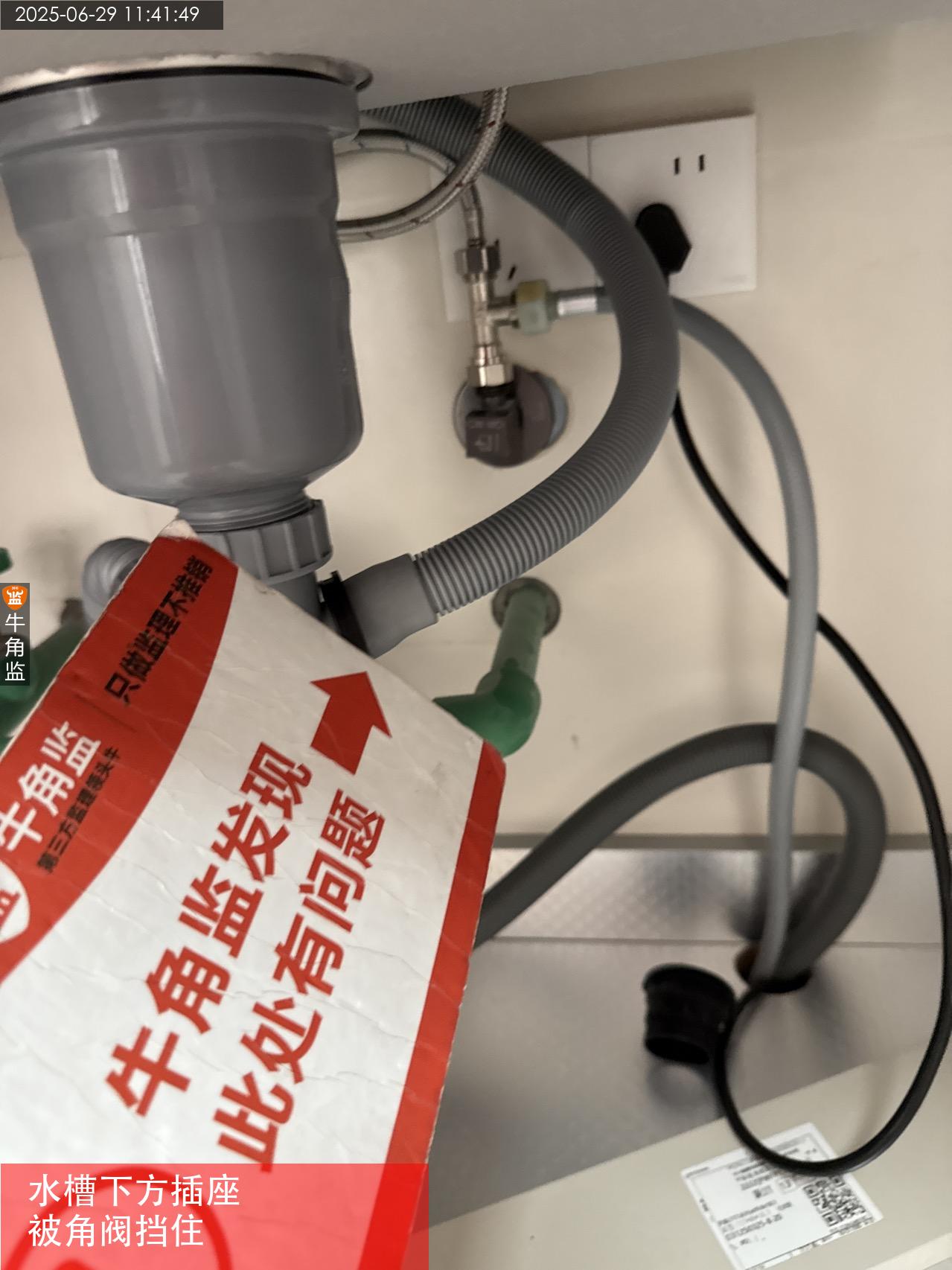

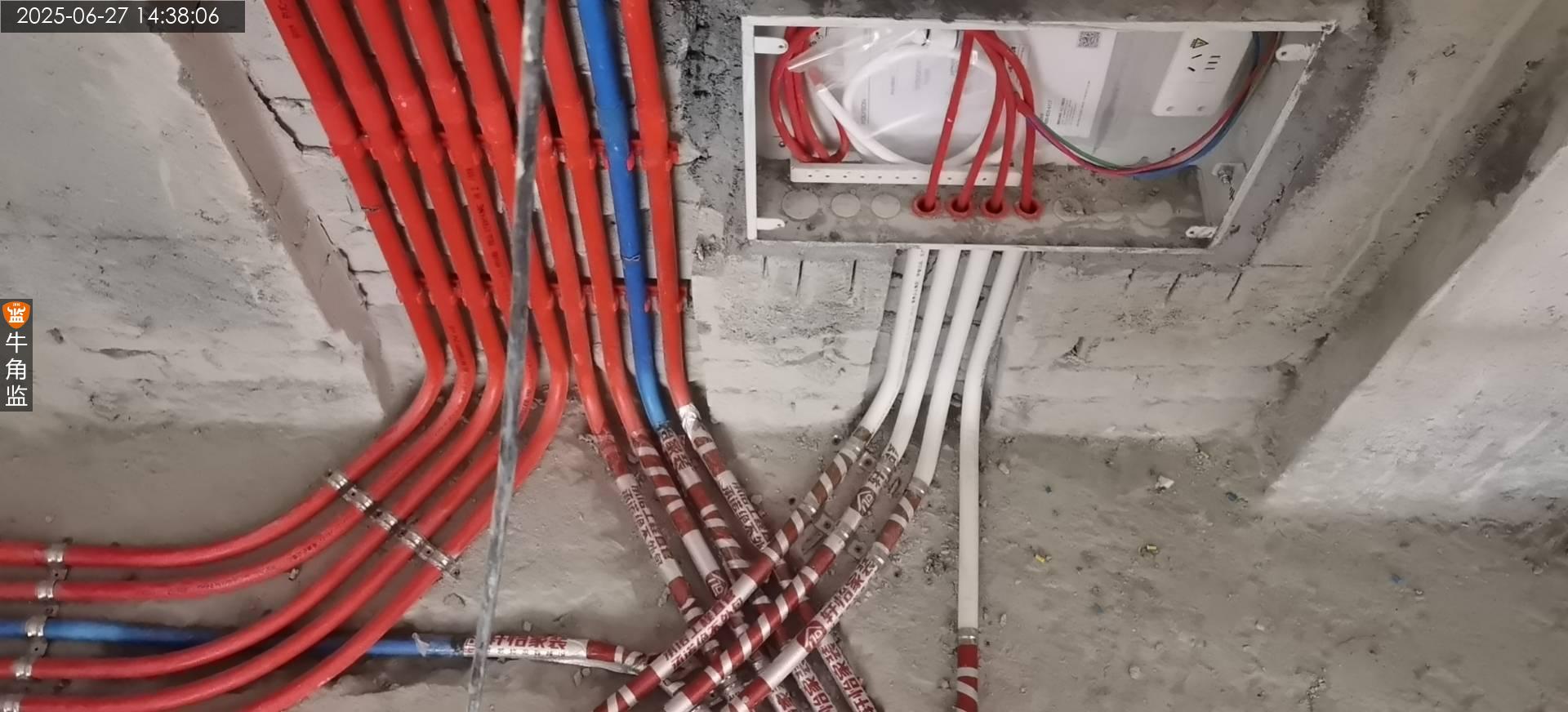

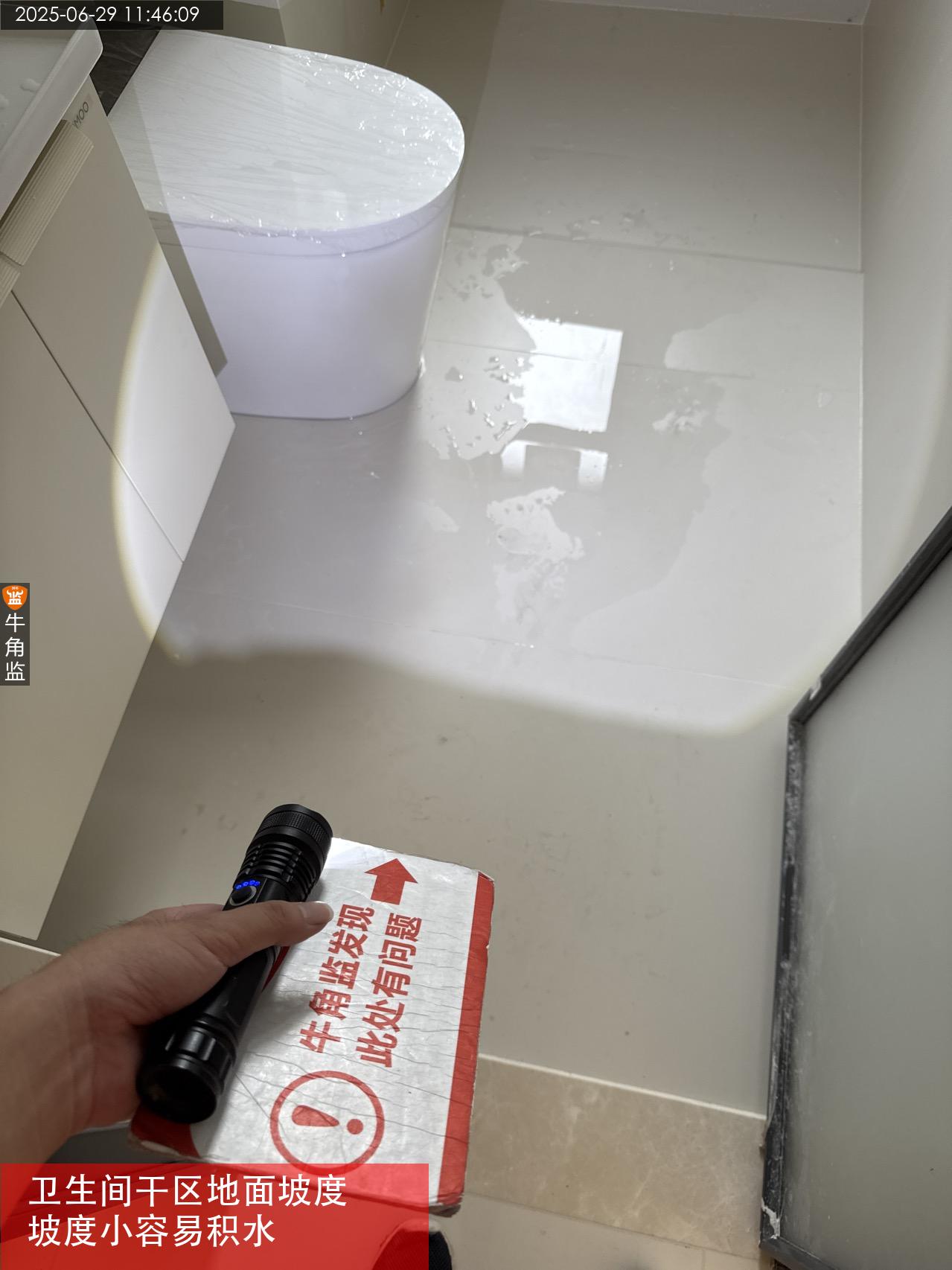

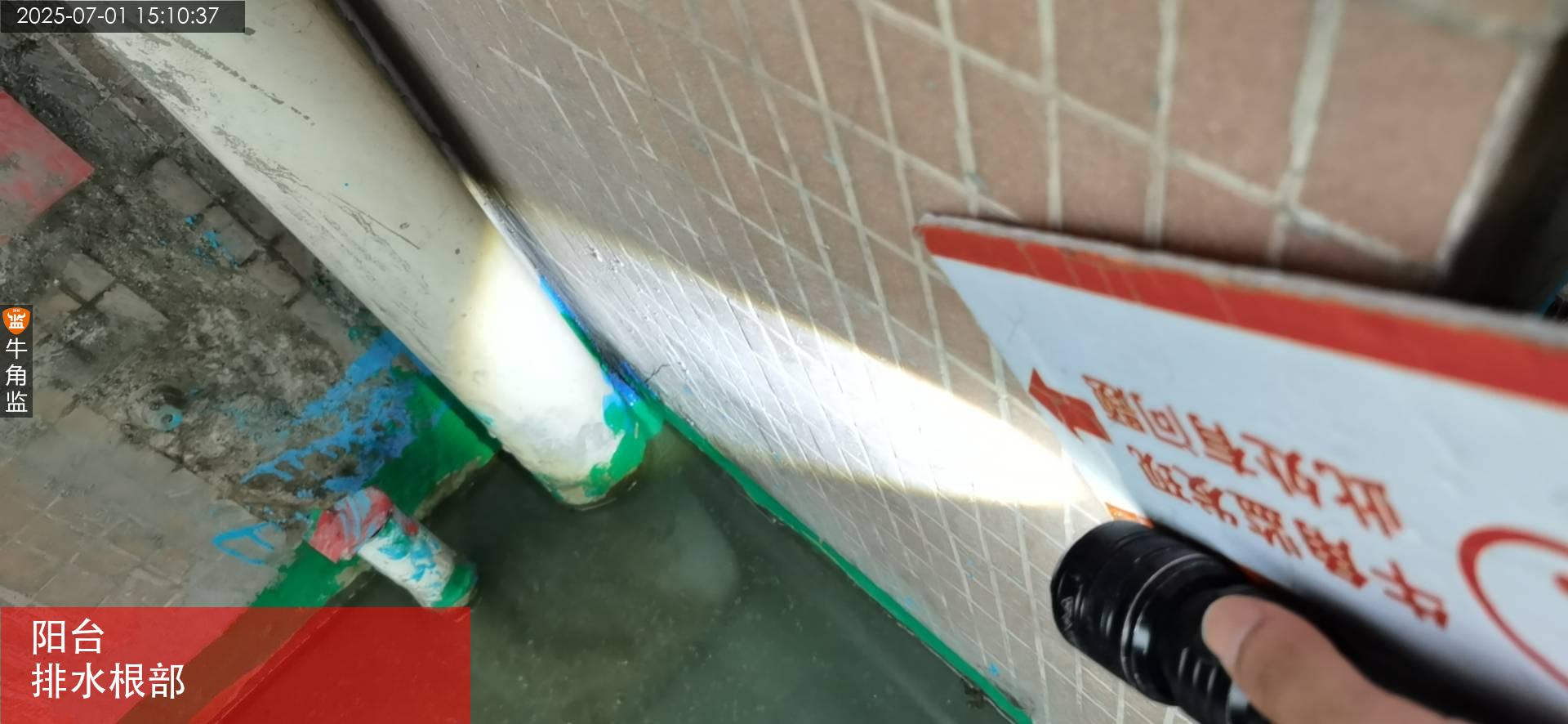

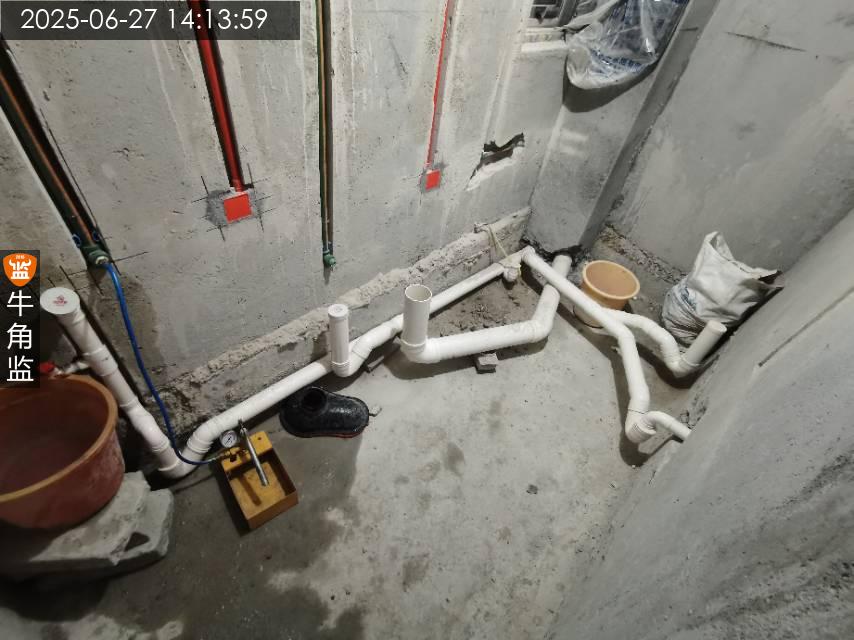

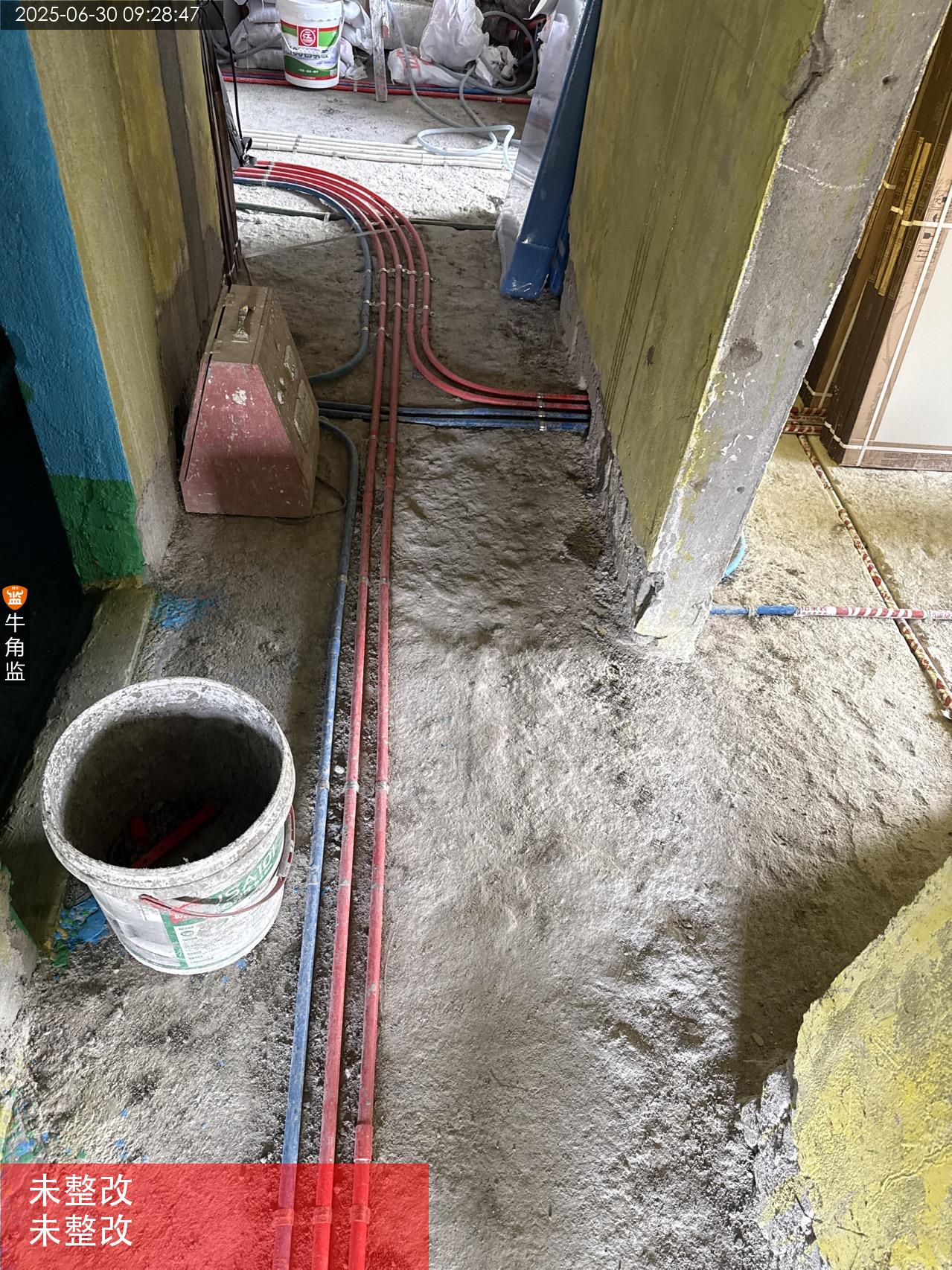

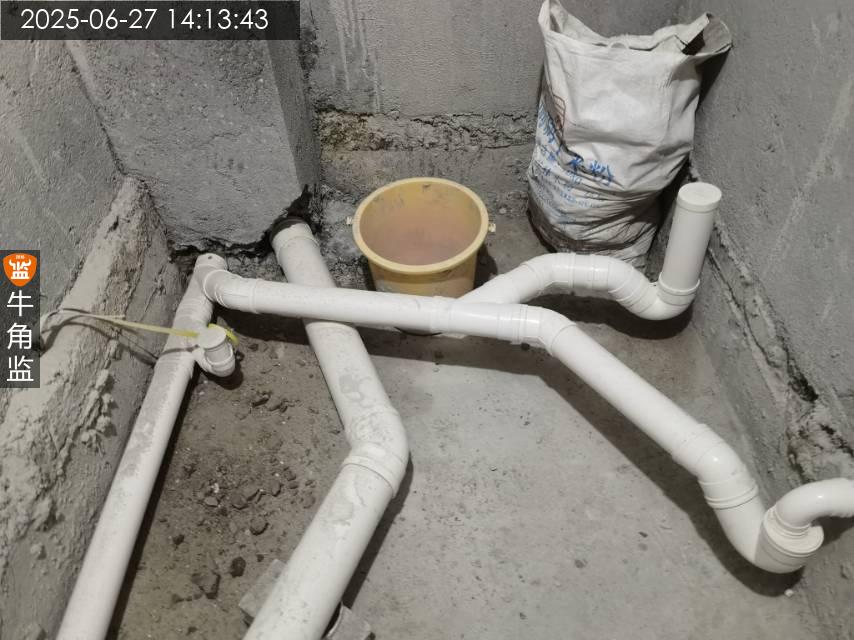

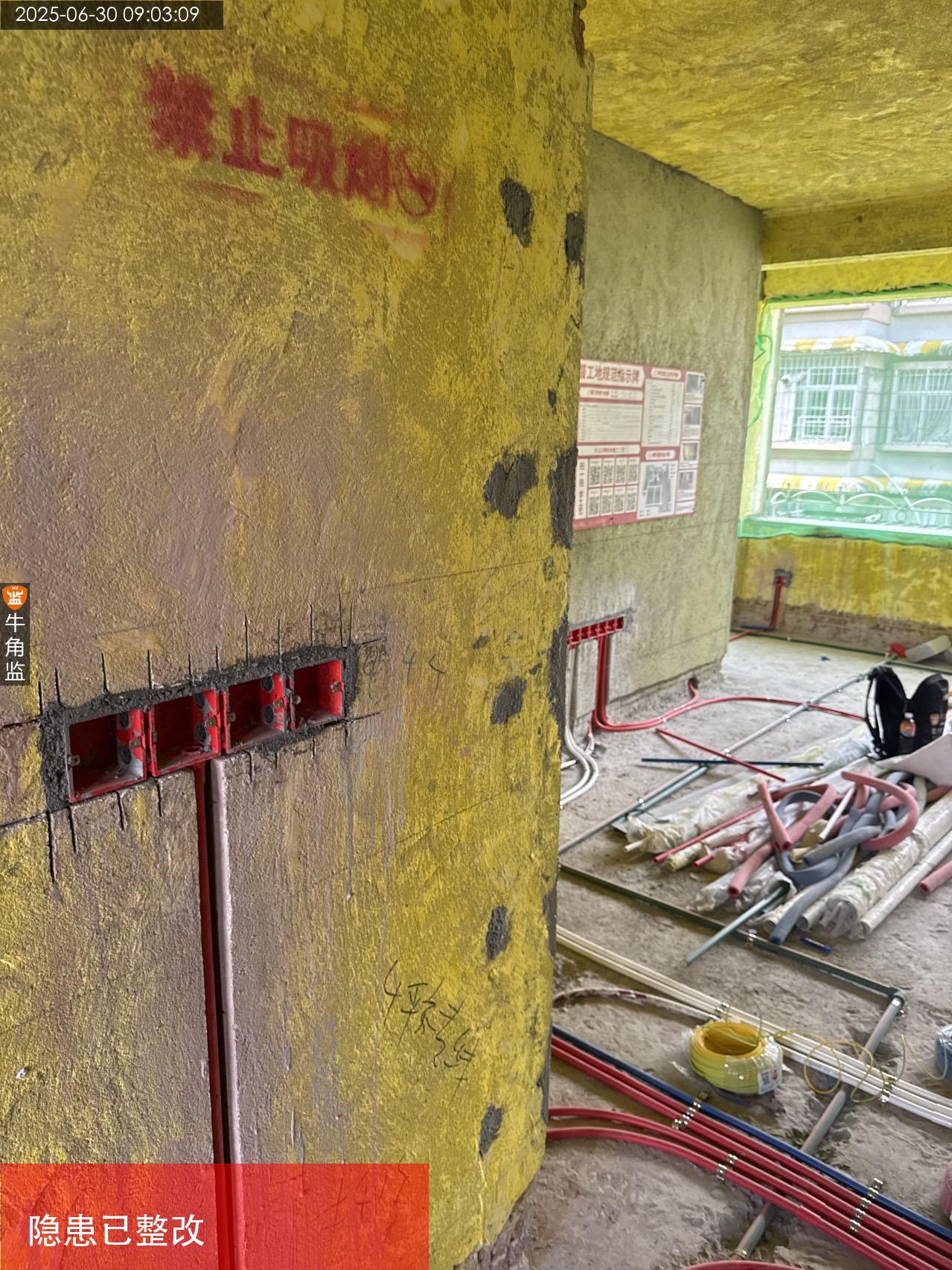

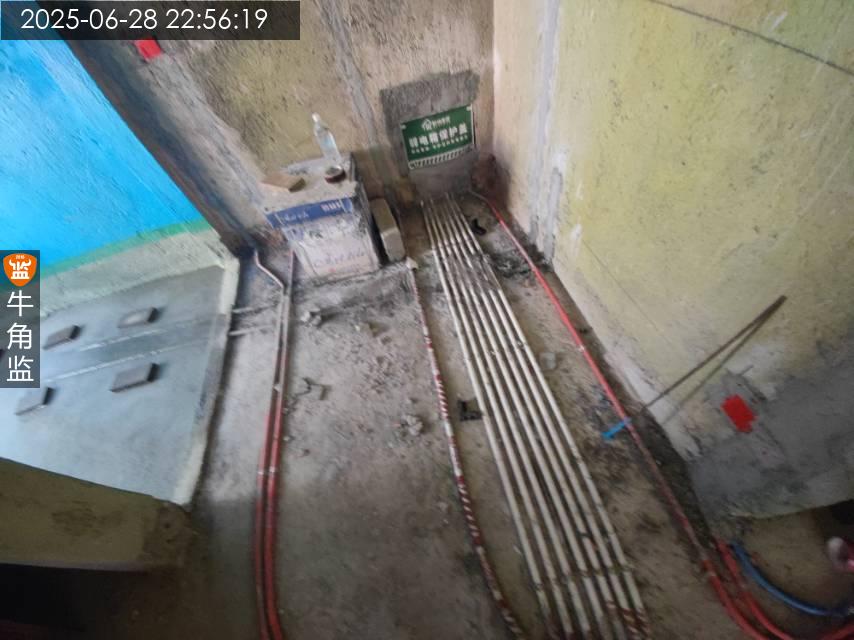

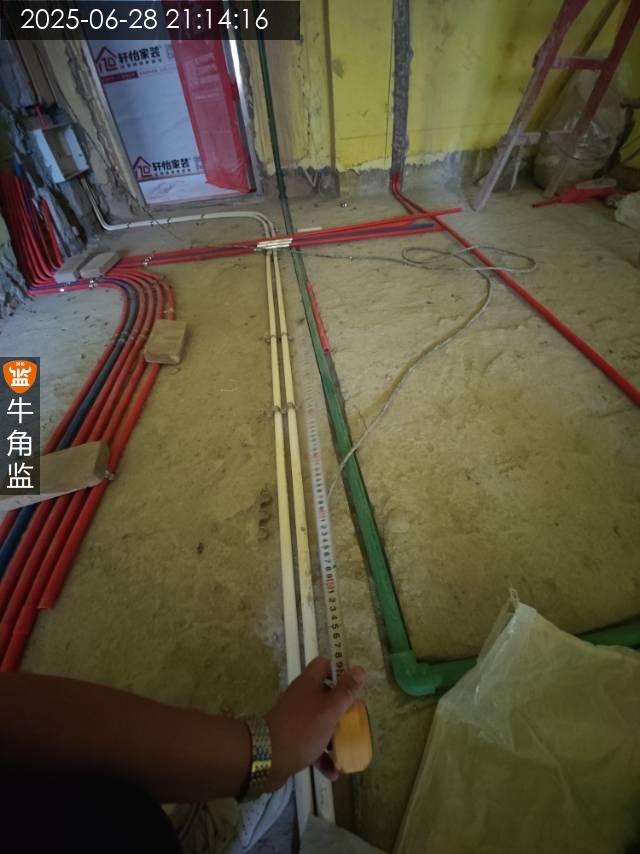

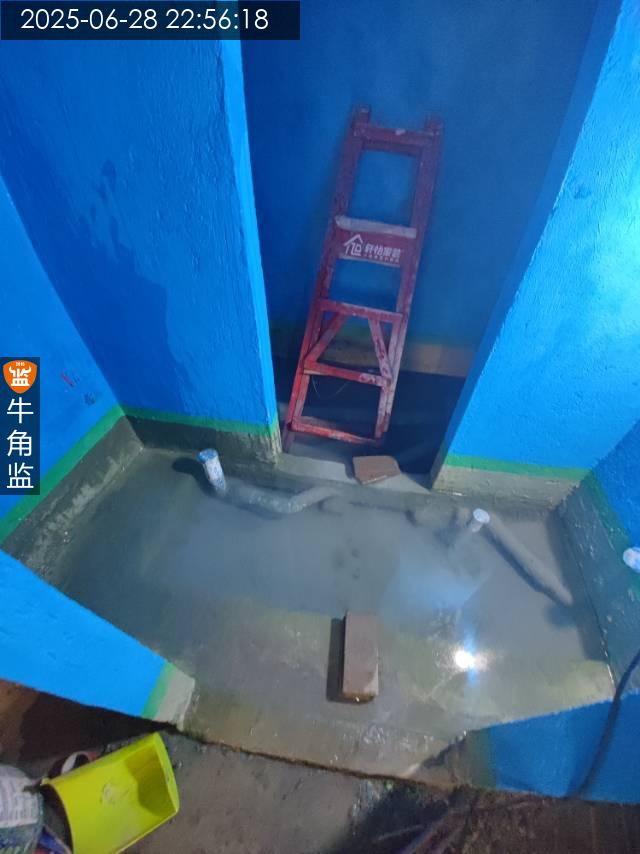

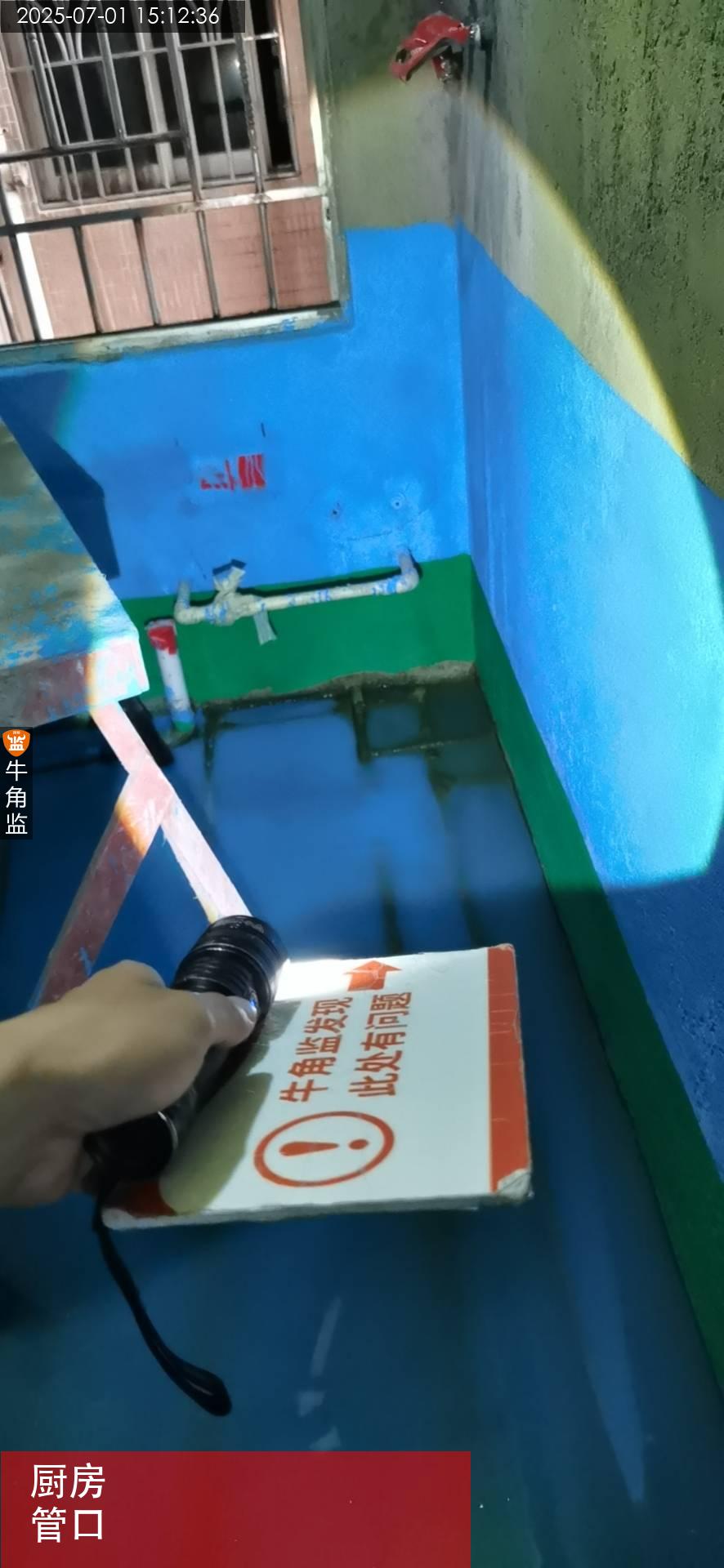

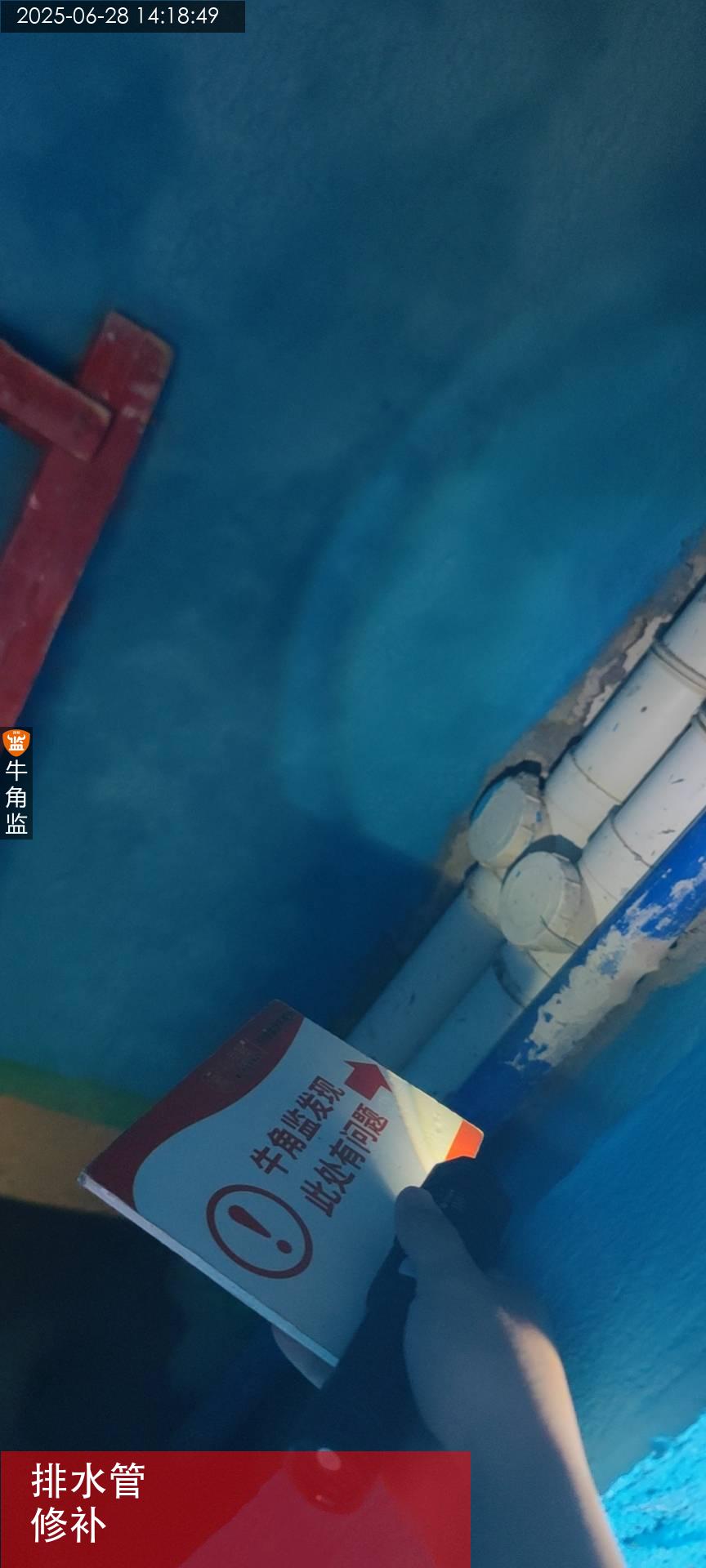

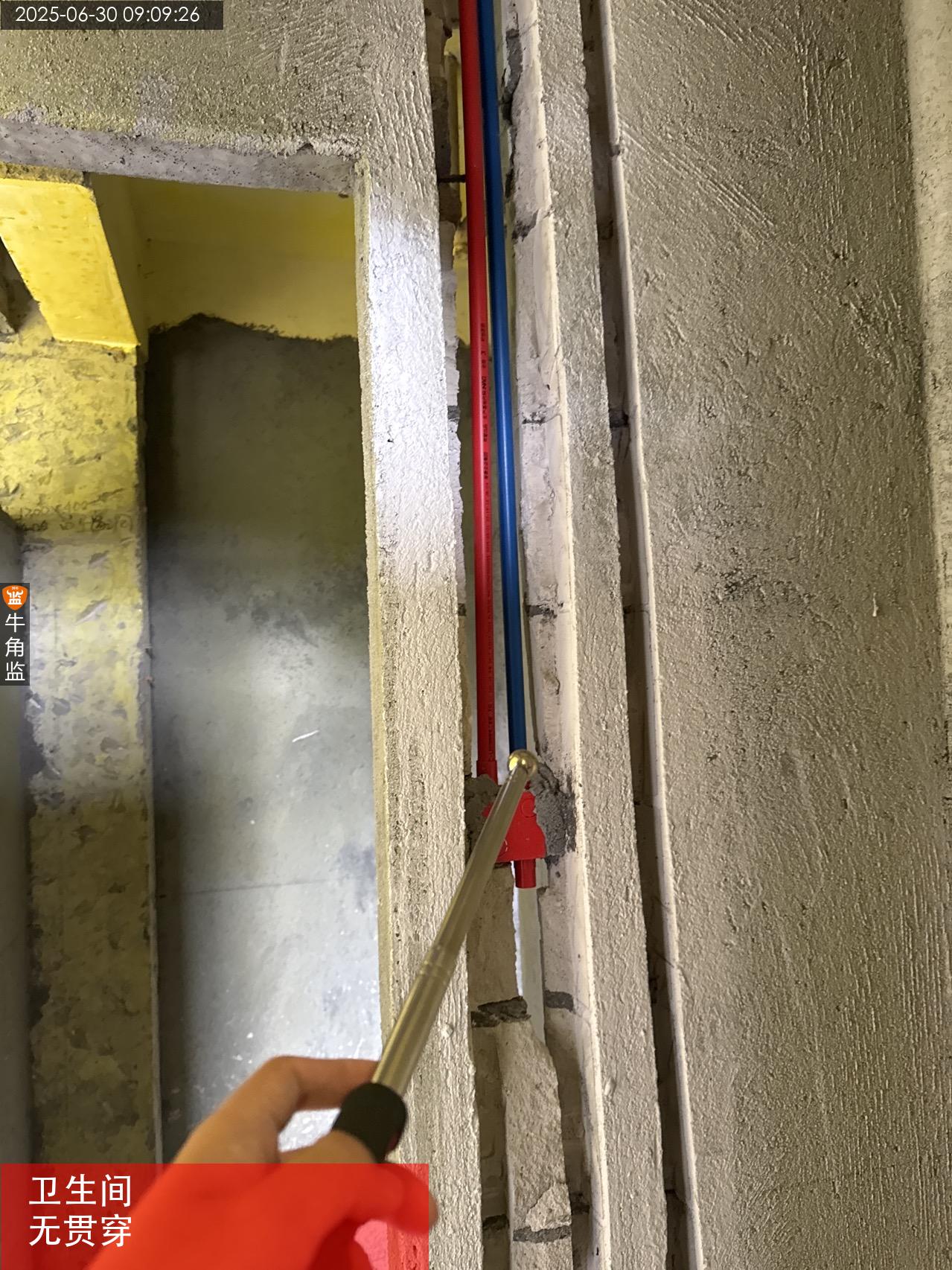

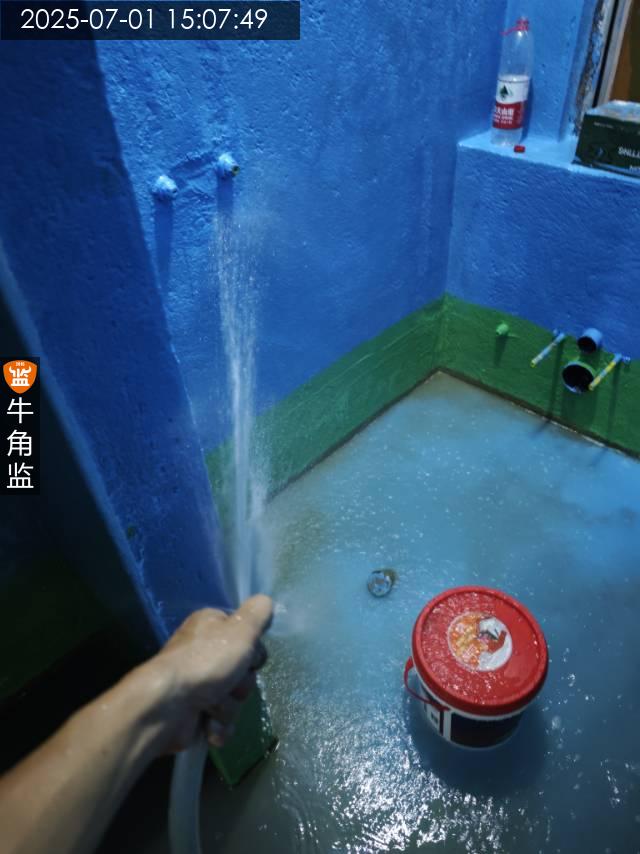

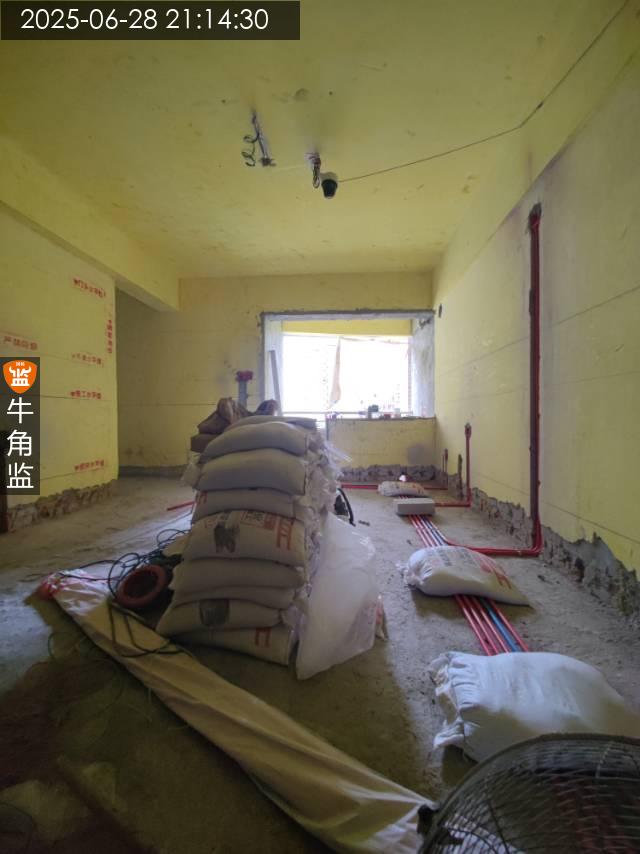

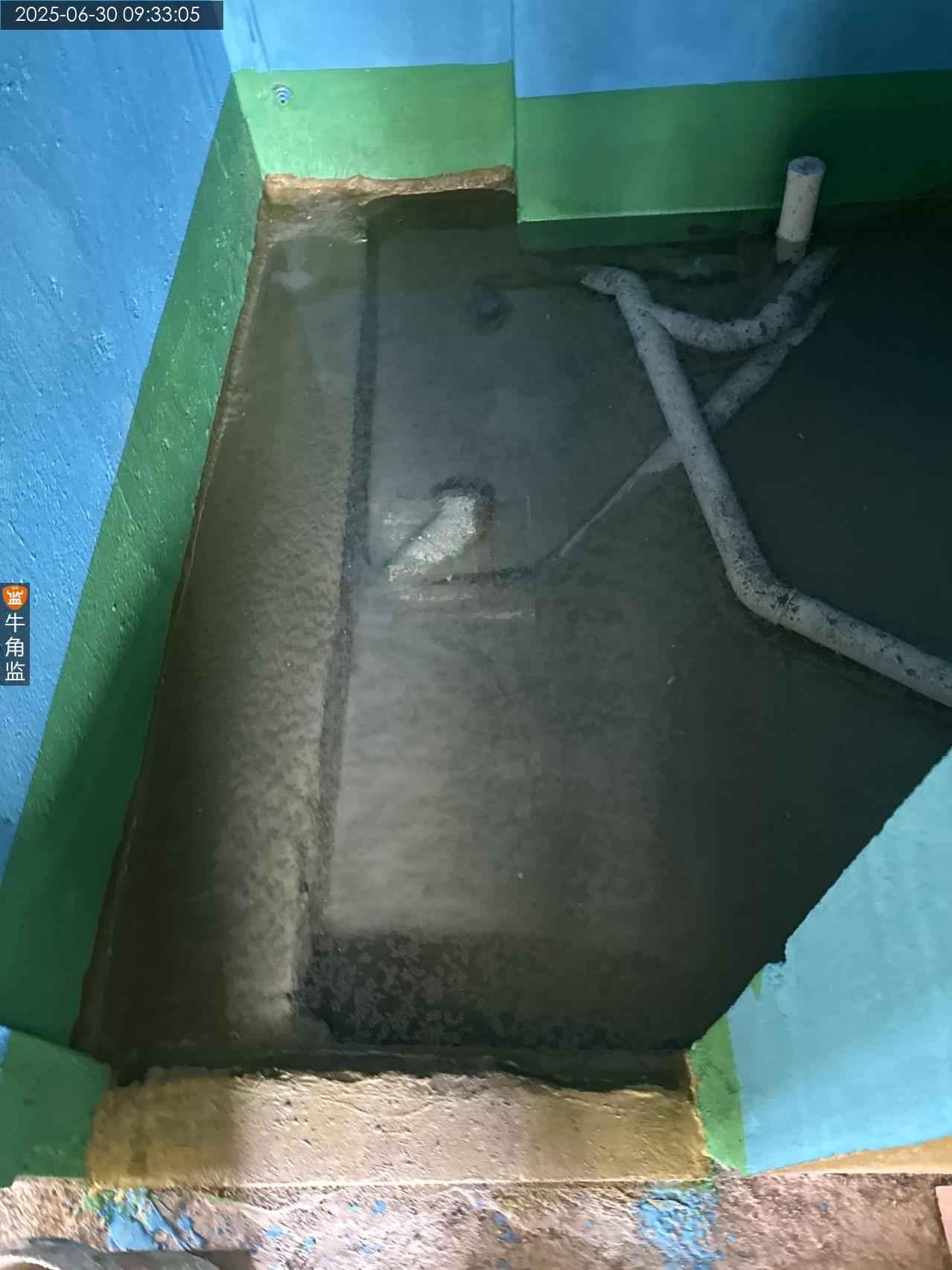

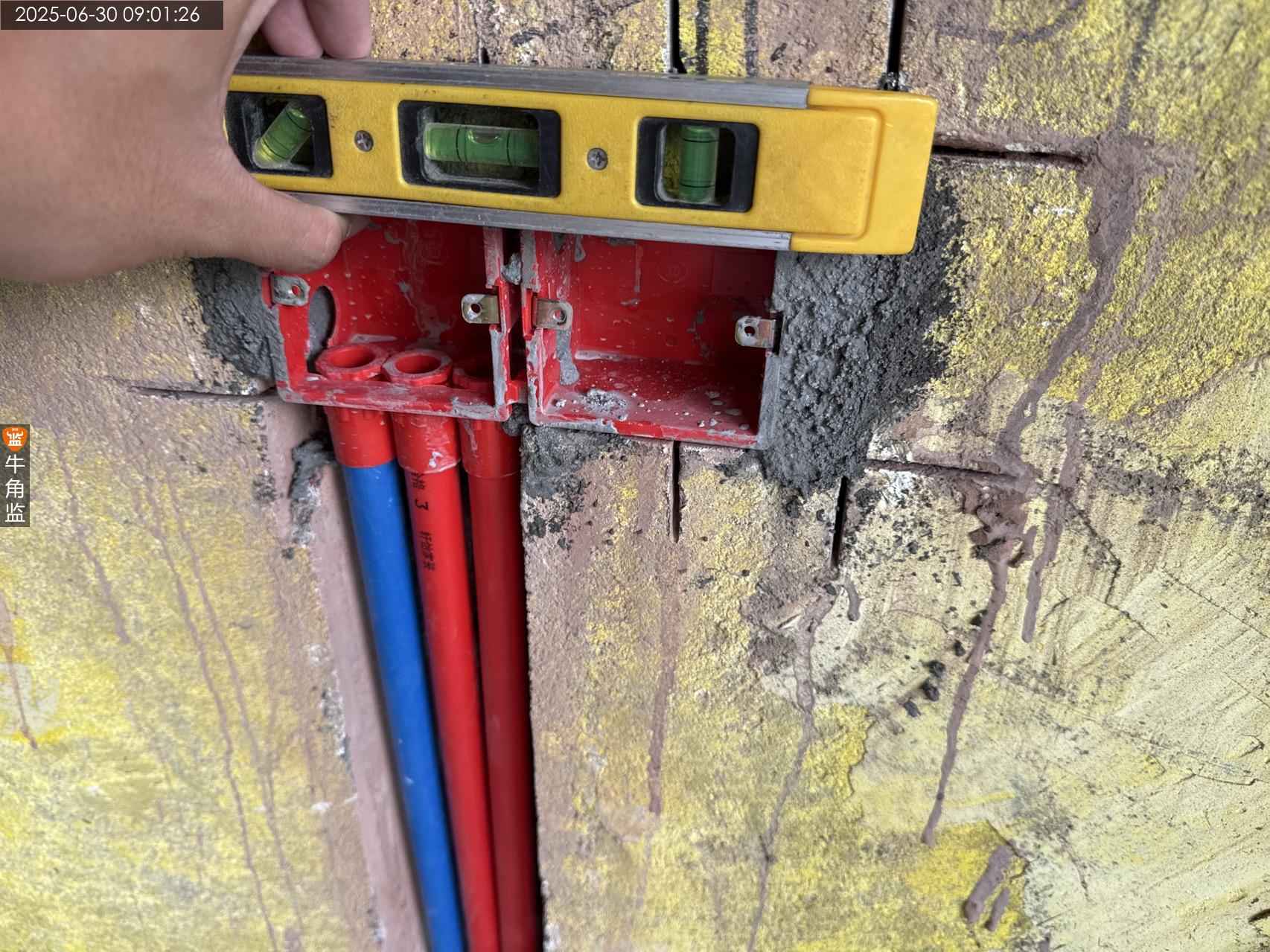

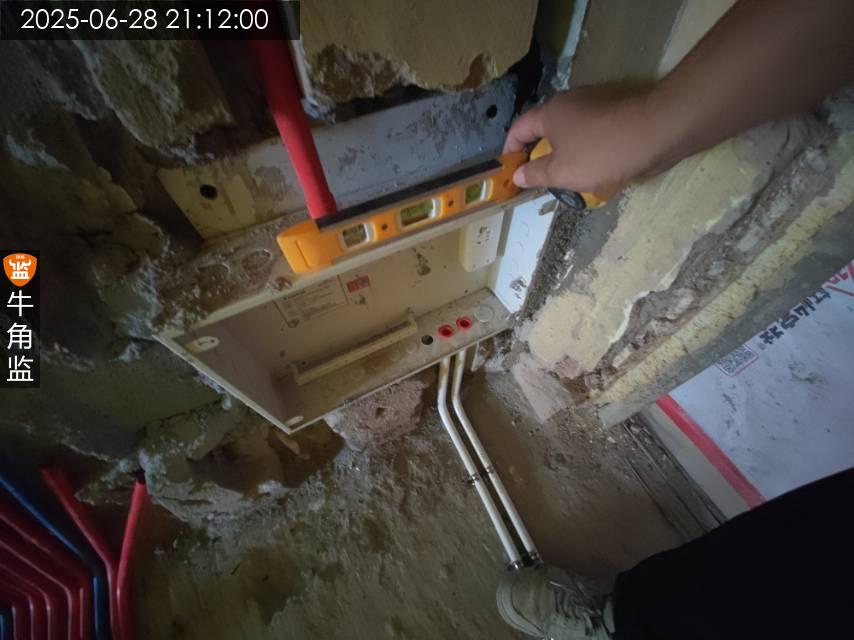

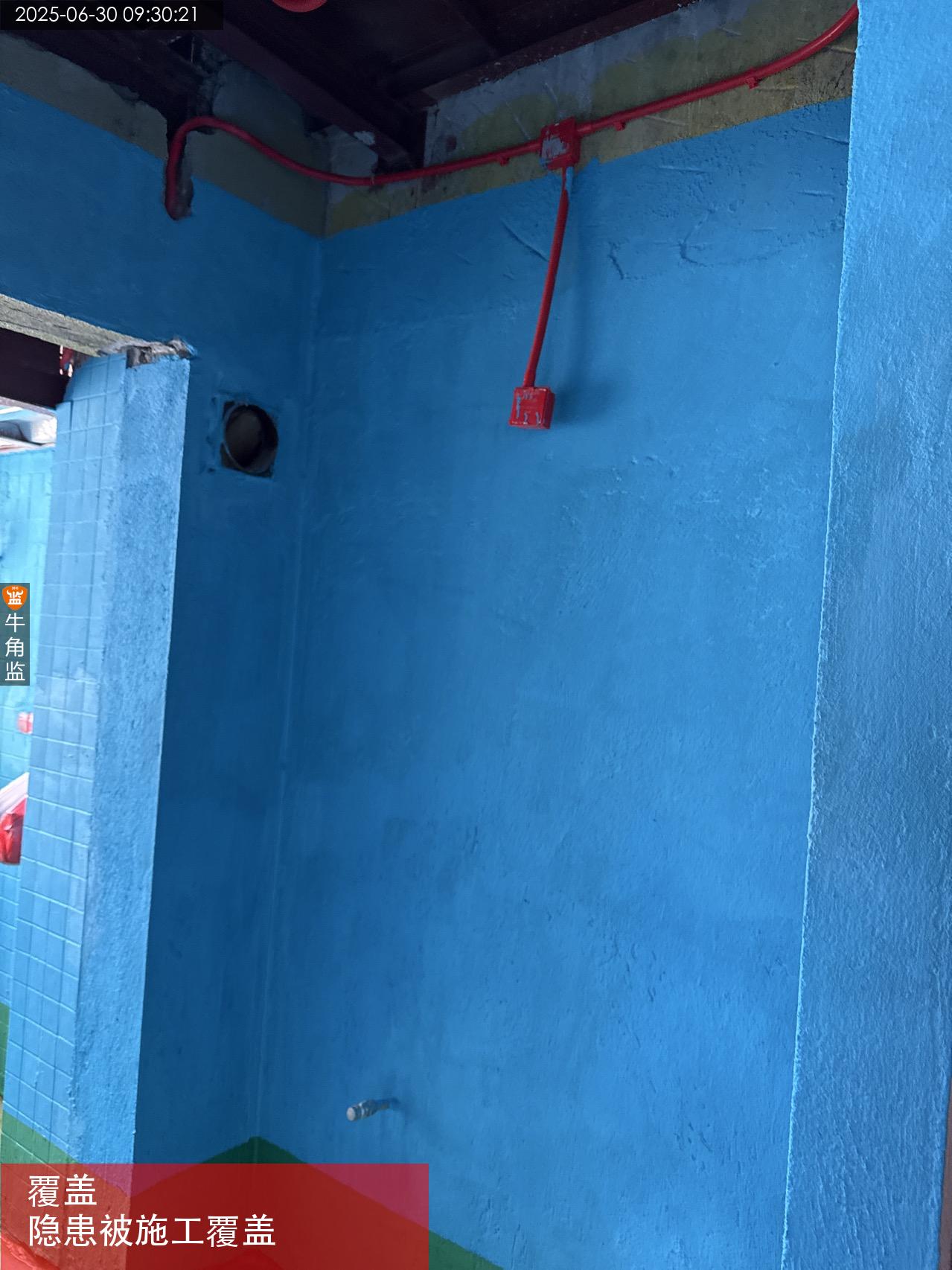

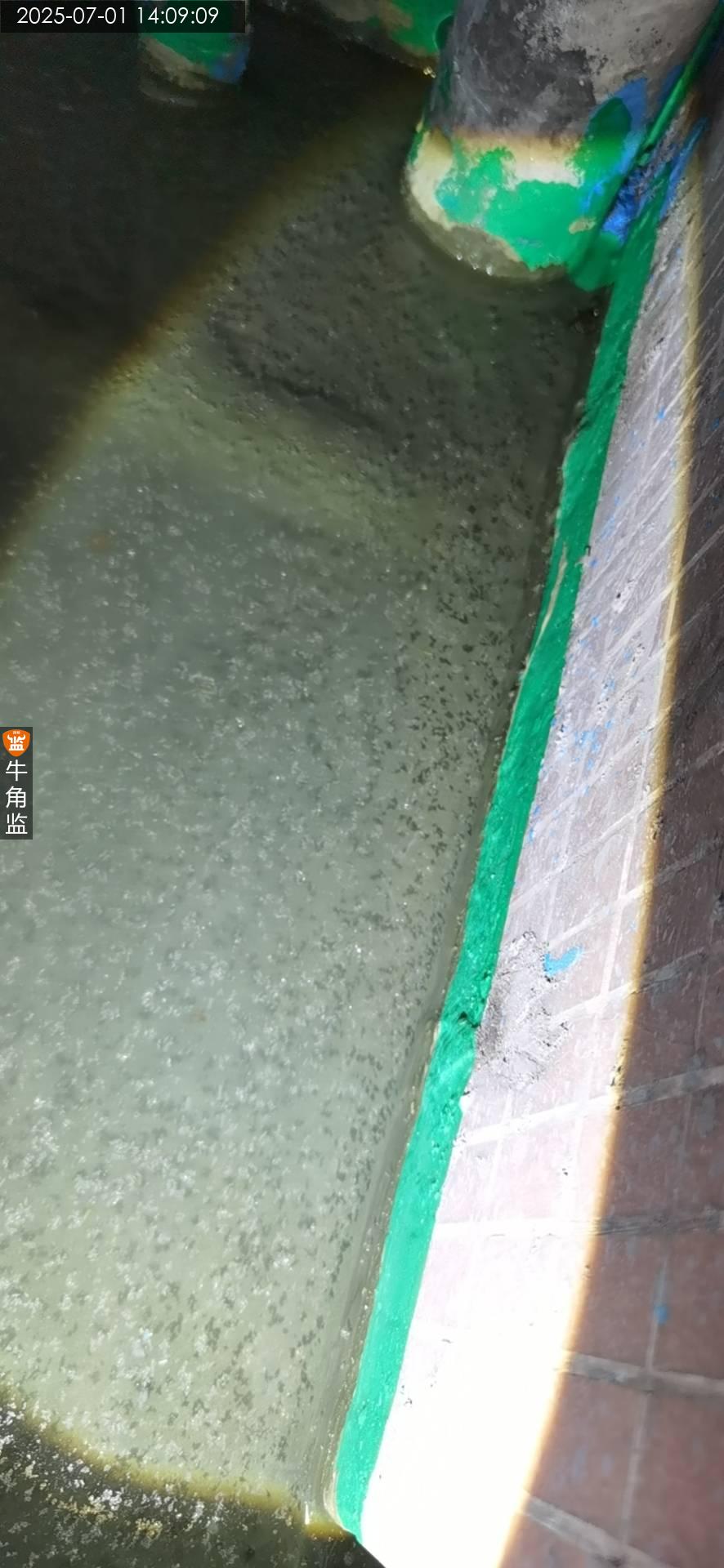

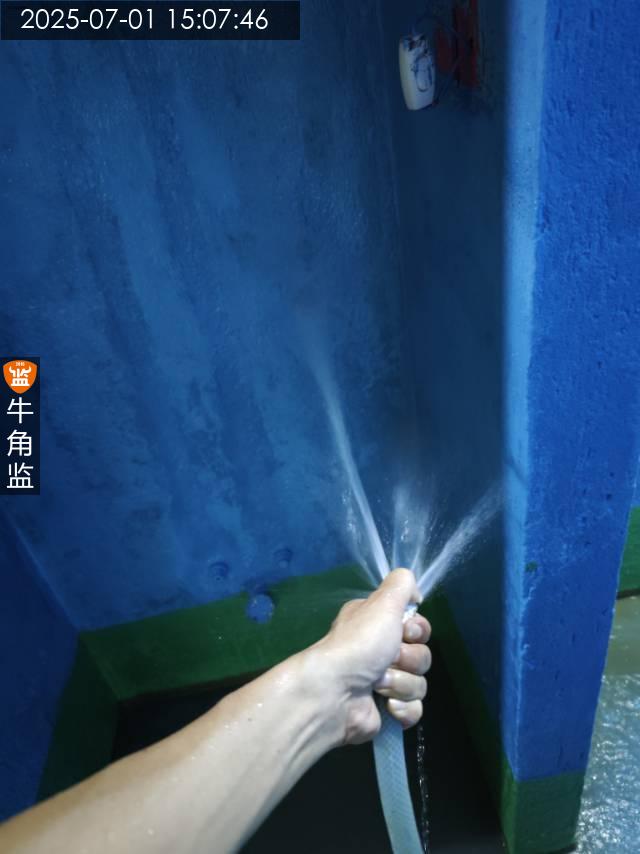

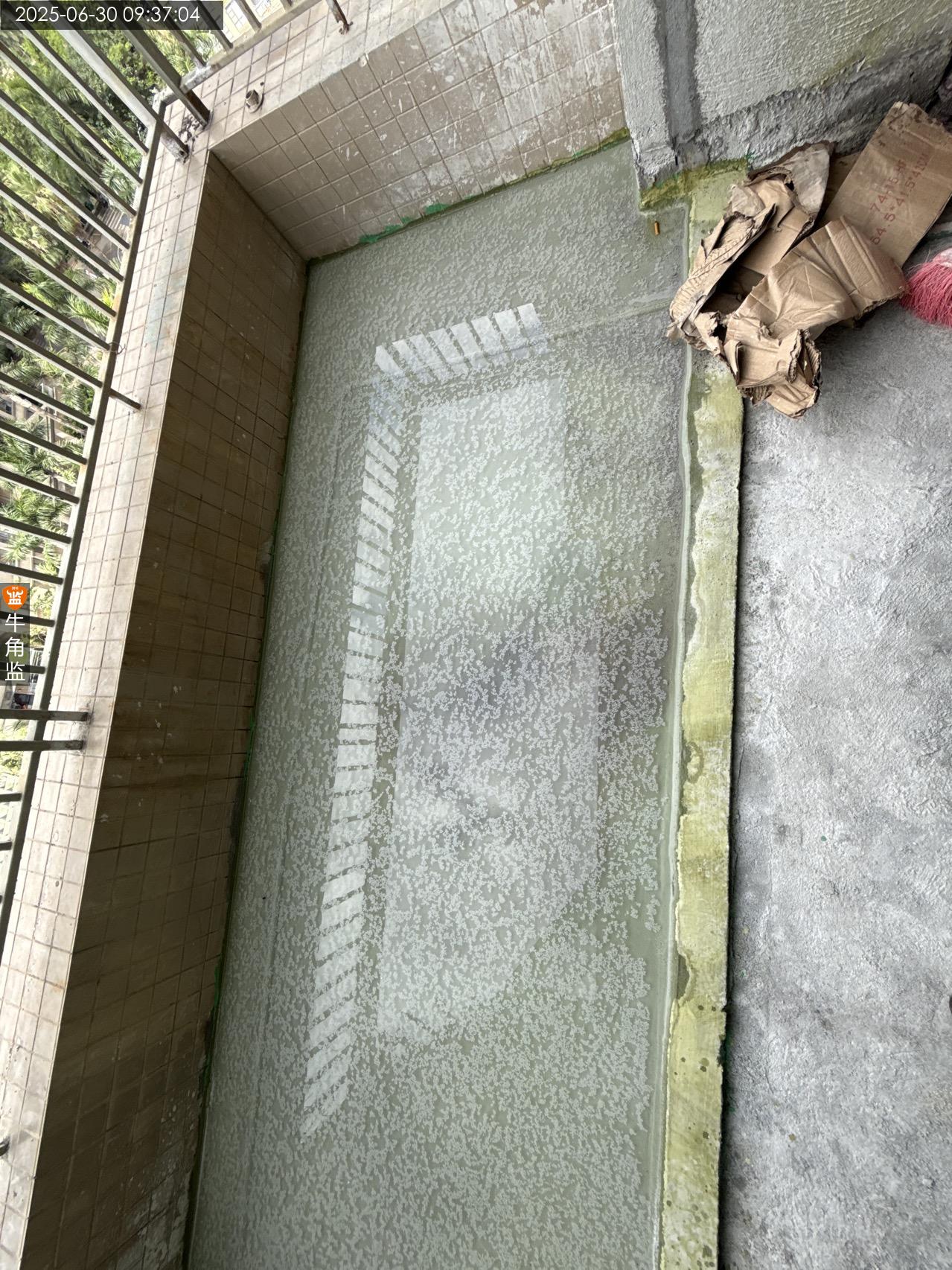

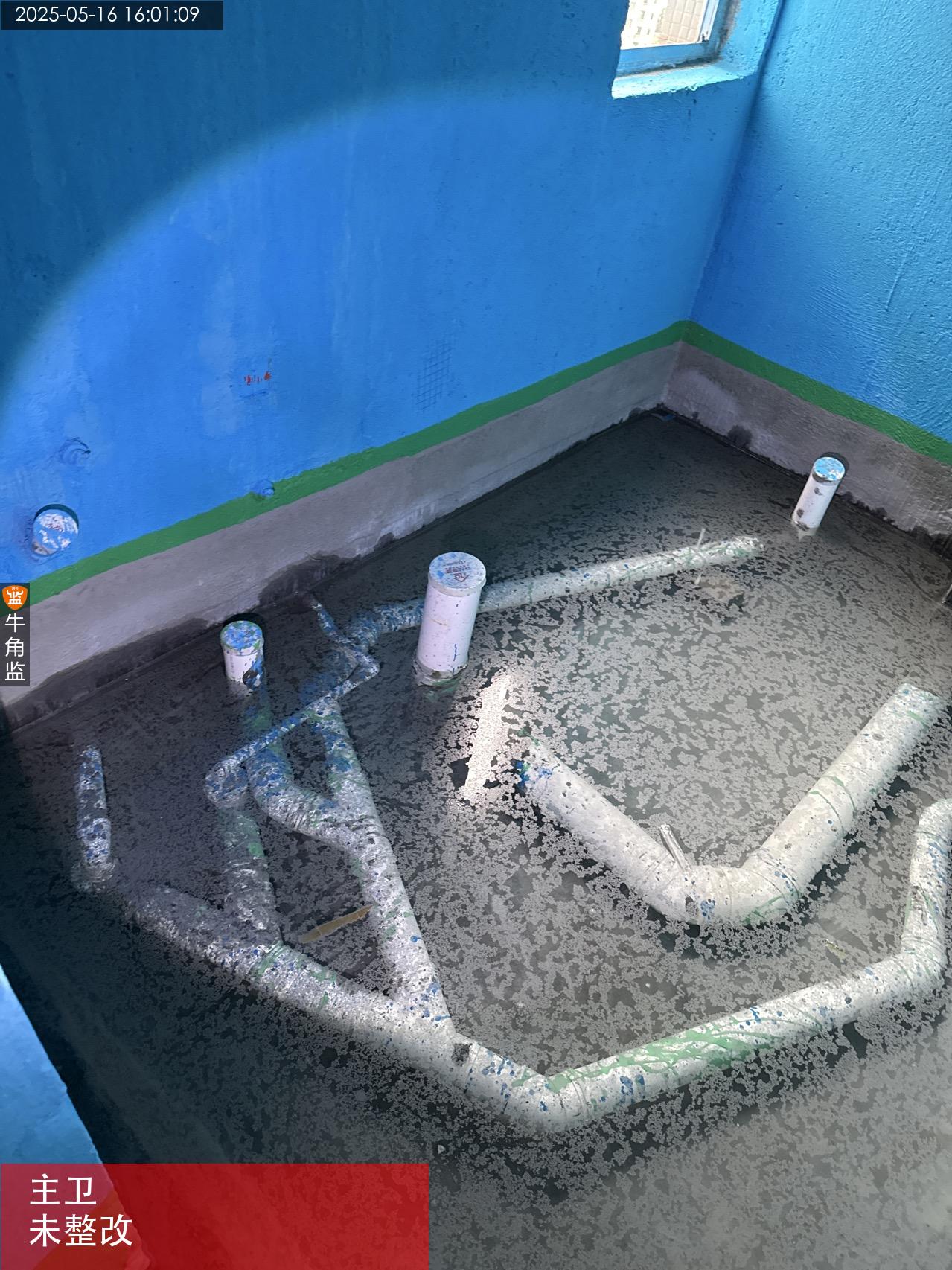

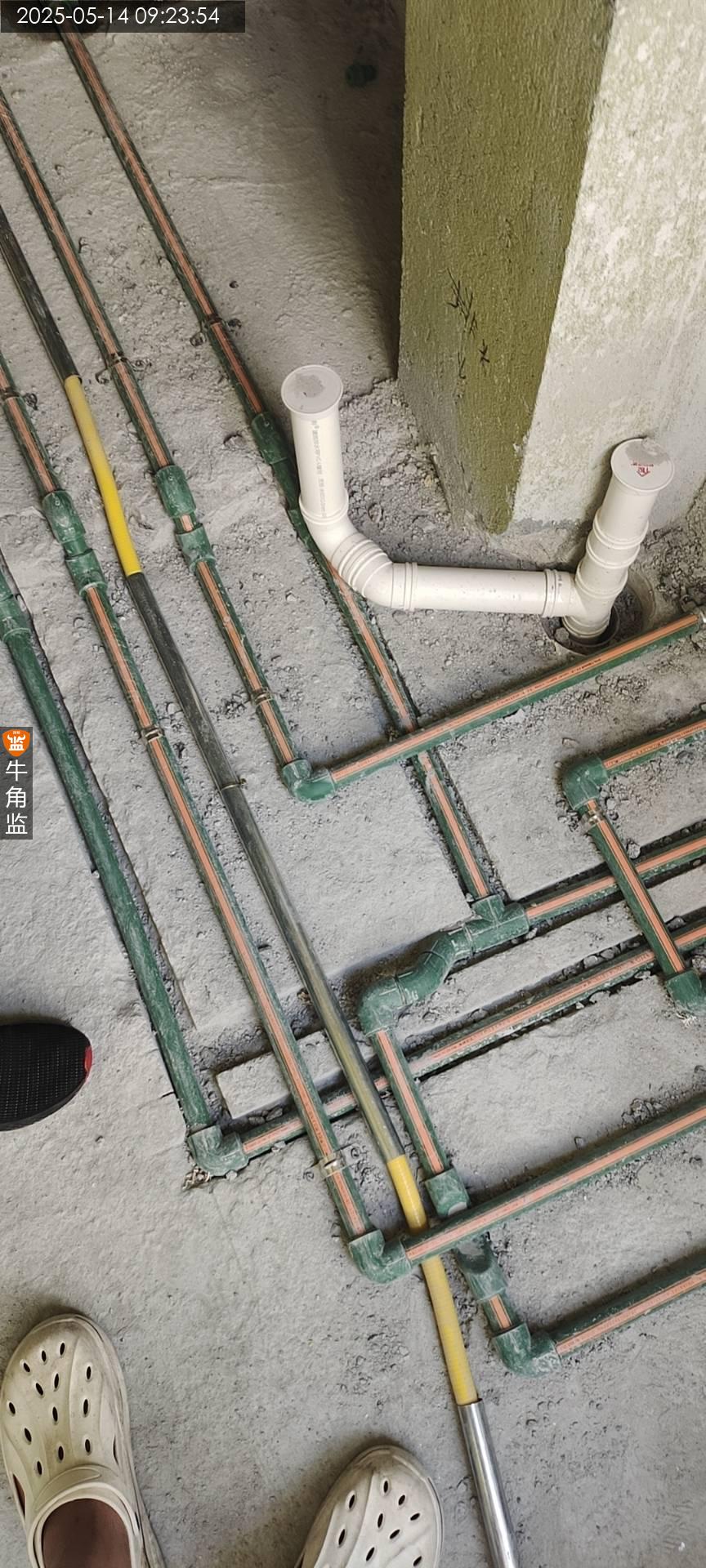

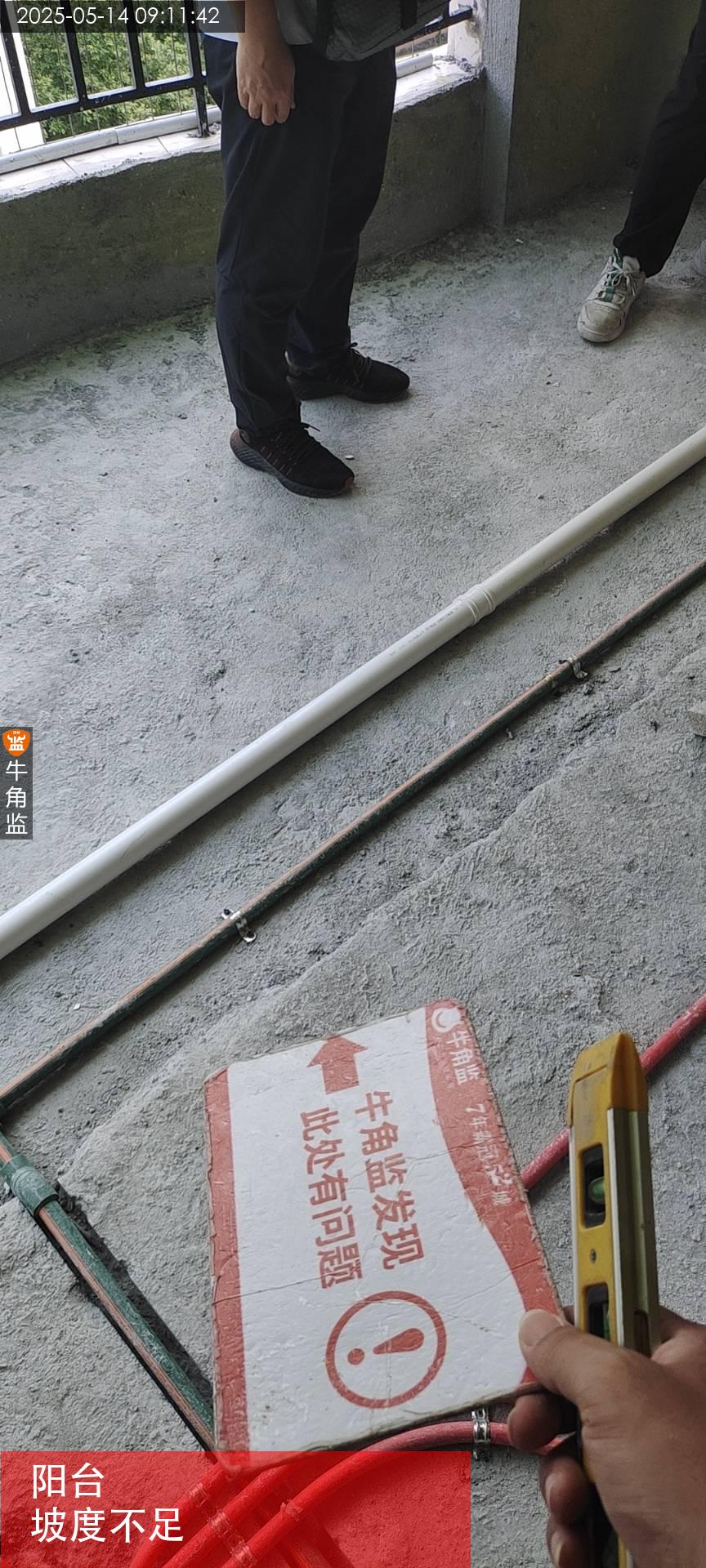

本次水电验收报告总结: 1、厨房、阳台强电从地面走管布线,有安全隐患!;整改建议:厨房卫生间阳台用水区域电路从天花走管布线,或者线管接口处涂刷胶水密封! 2、阳台、卫生间排水管道安装坡度反向排水! ;整改建议:重新调整排水管道安装坡度,要求≥1% 3、客卫马桶坑距过大,需要调整马桶安装坑距! 后期施工建议: 1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳部分必须做圆弧角处理。 2、管道底部周边,地面上返墙面30cm处,应做防水附加层。 3、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。
2025-05-14
增城区科********8054
设 计 师:吴工
施工队长:冯工
工地面积:205.00㎡
装修总价:0.00
本次评价:C
本次评语:

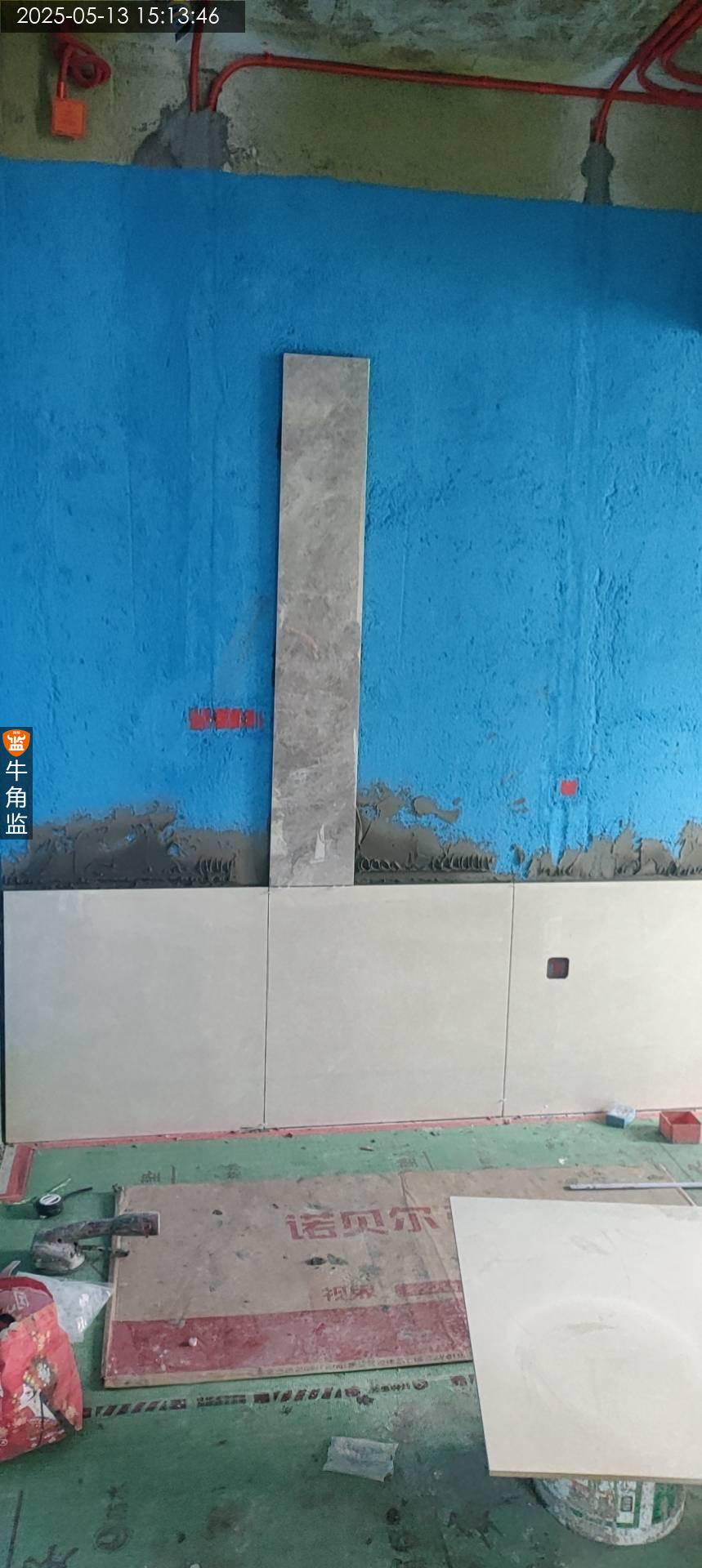

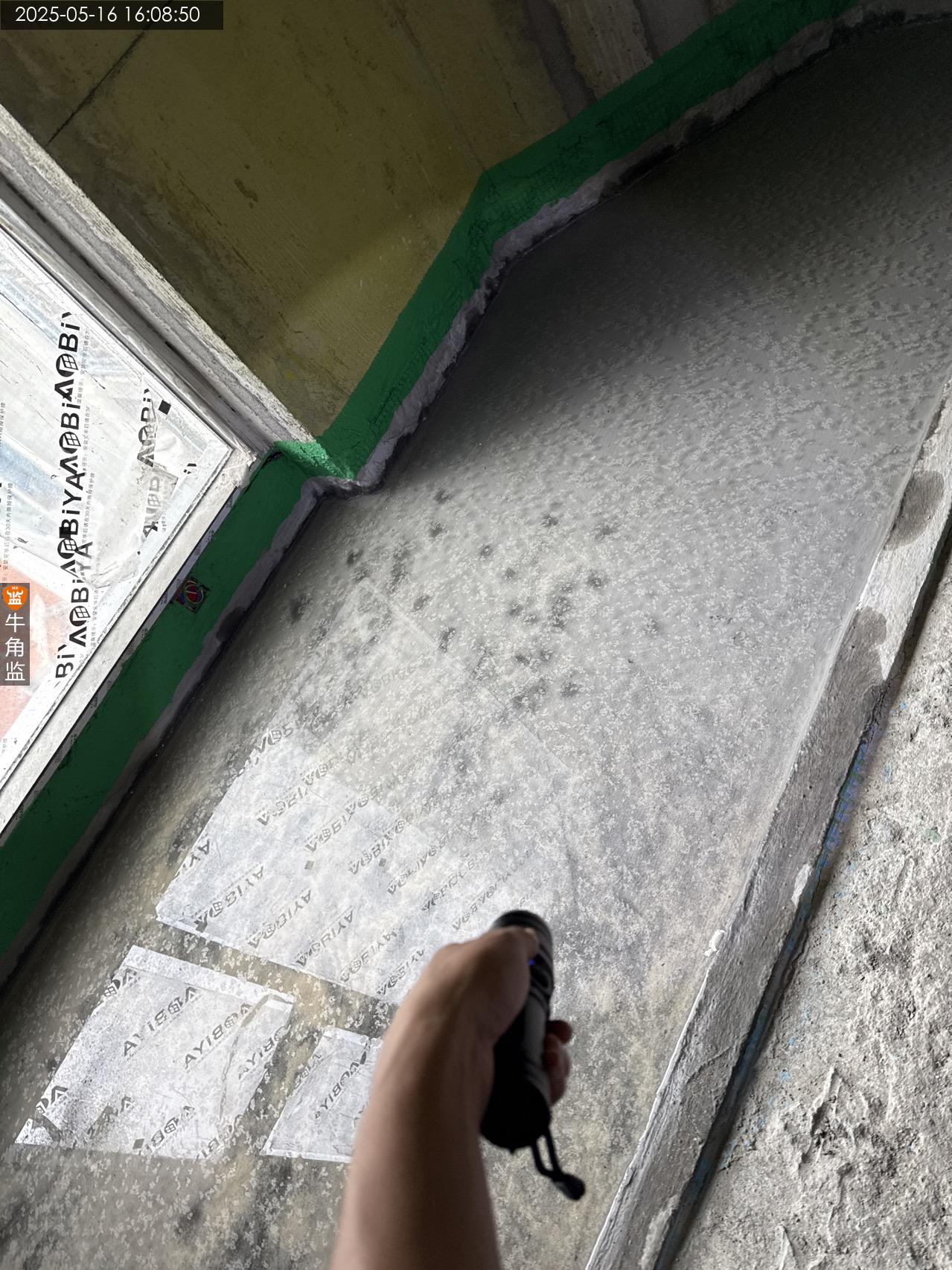

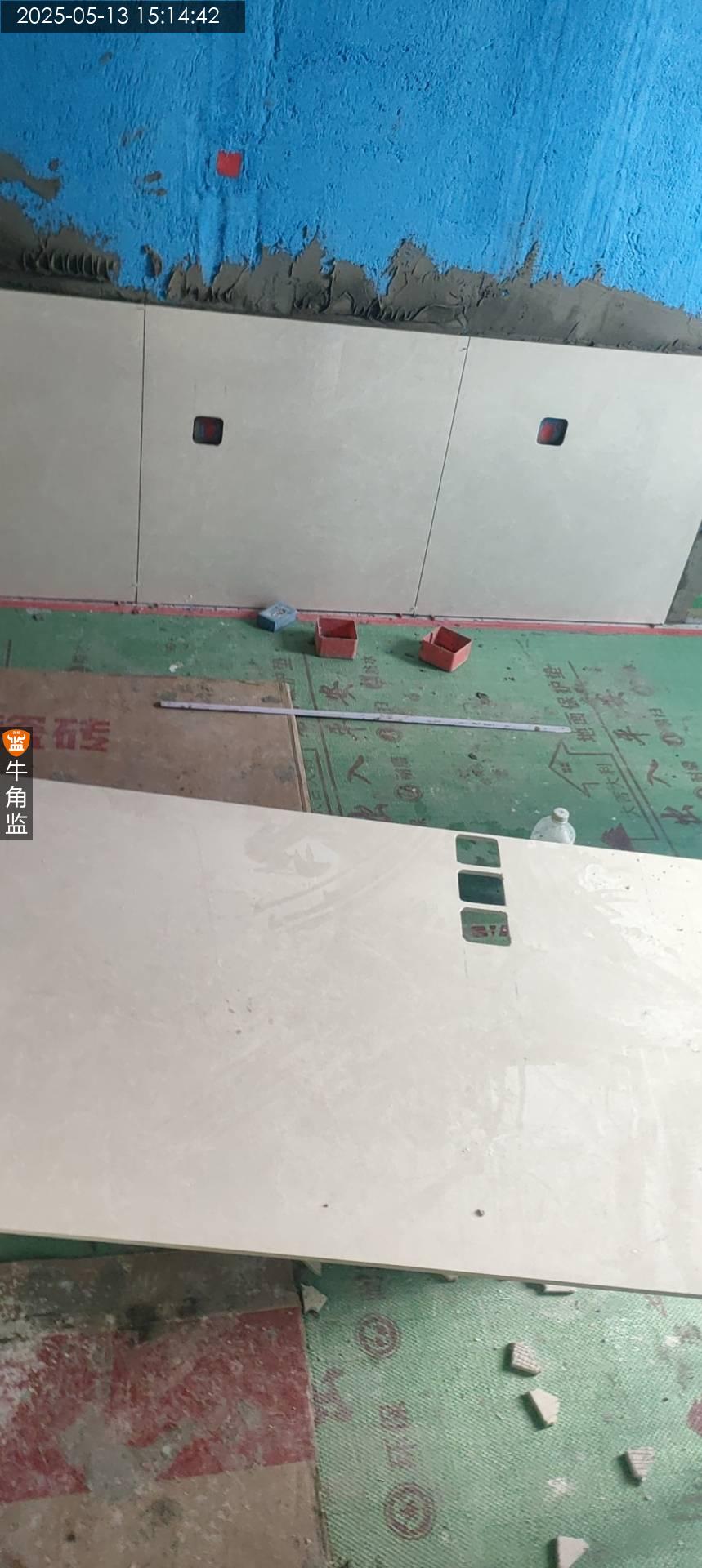

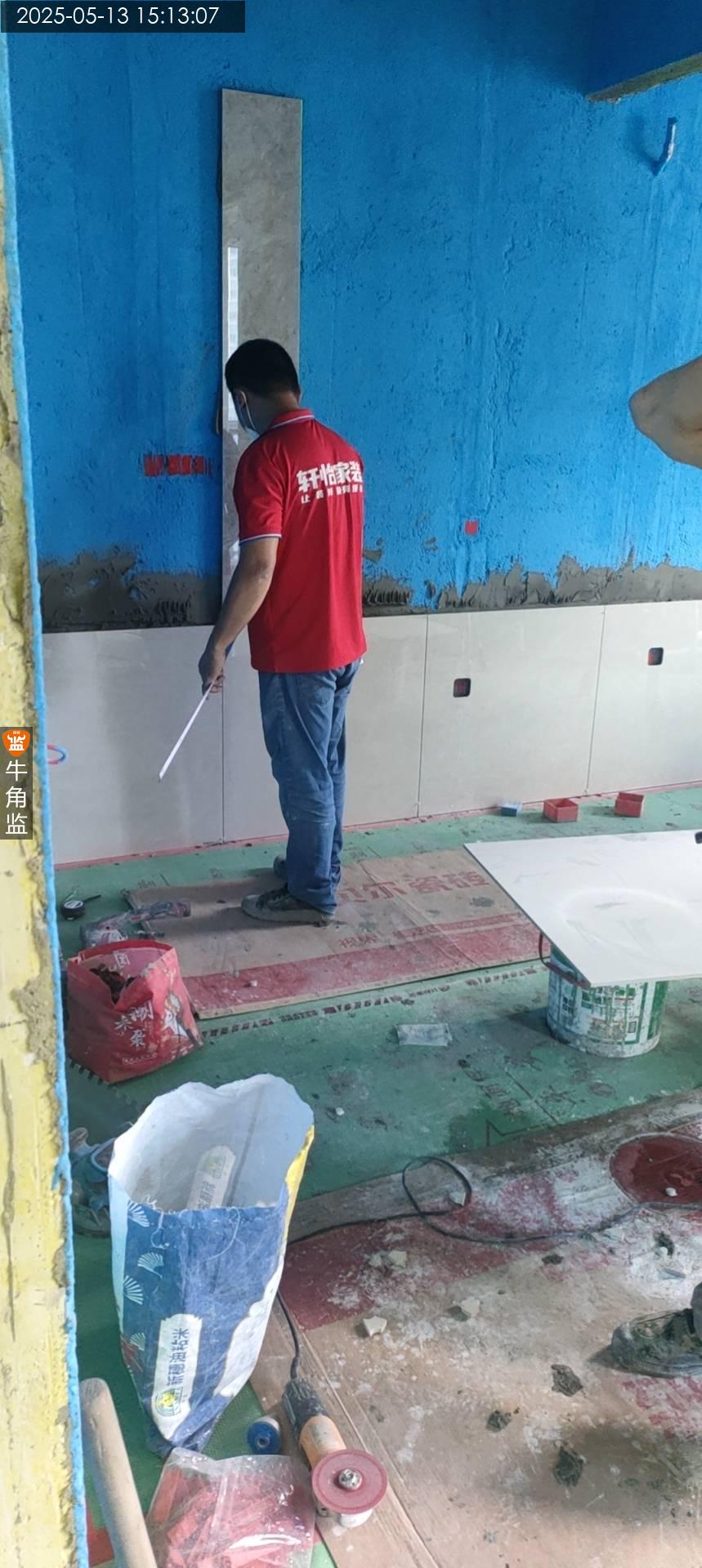

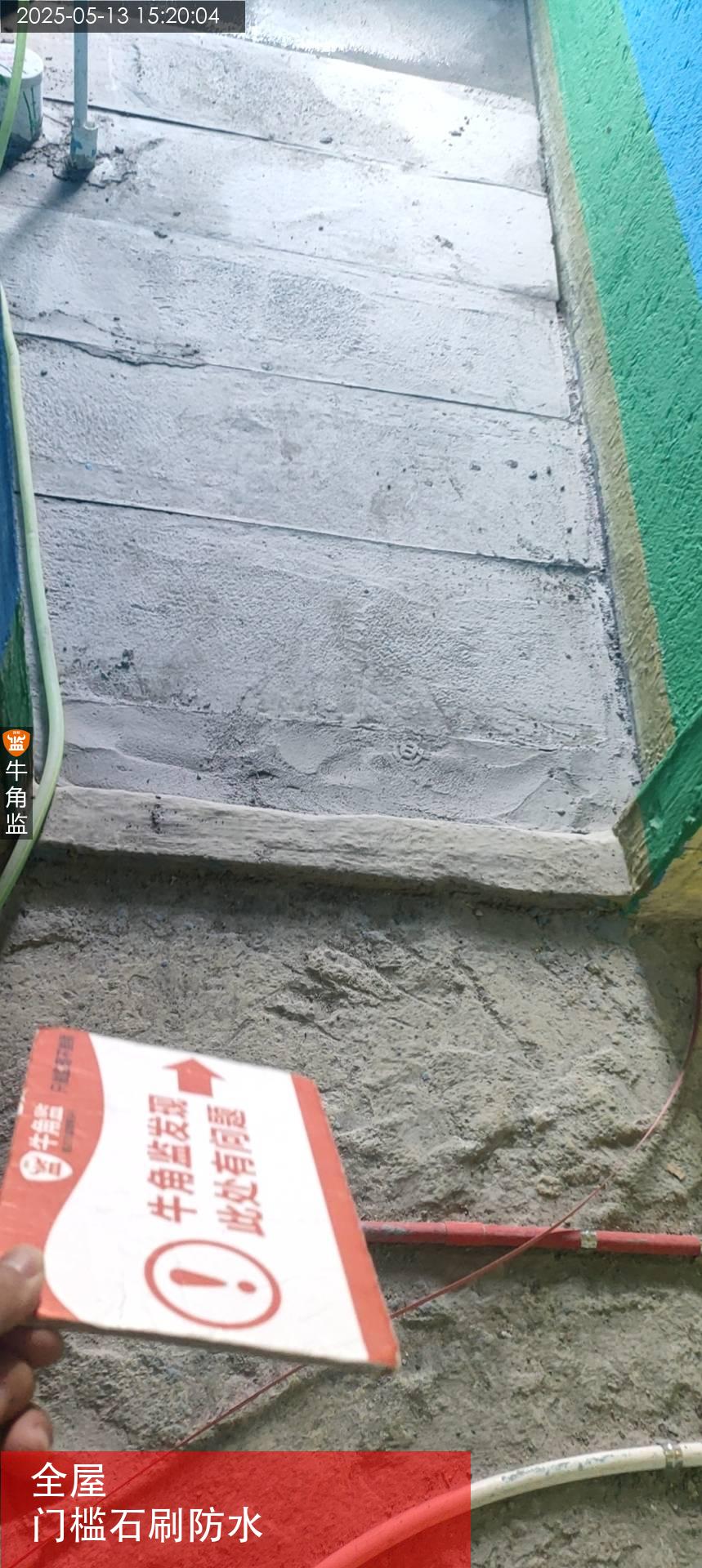

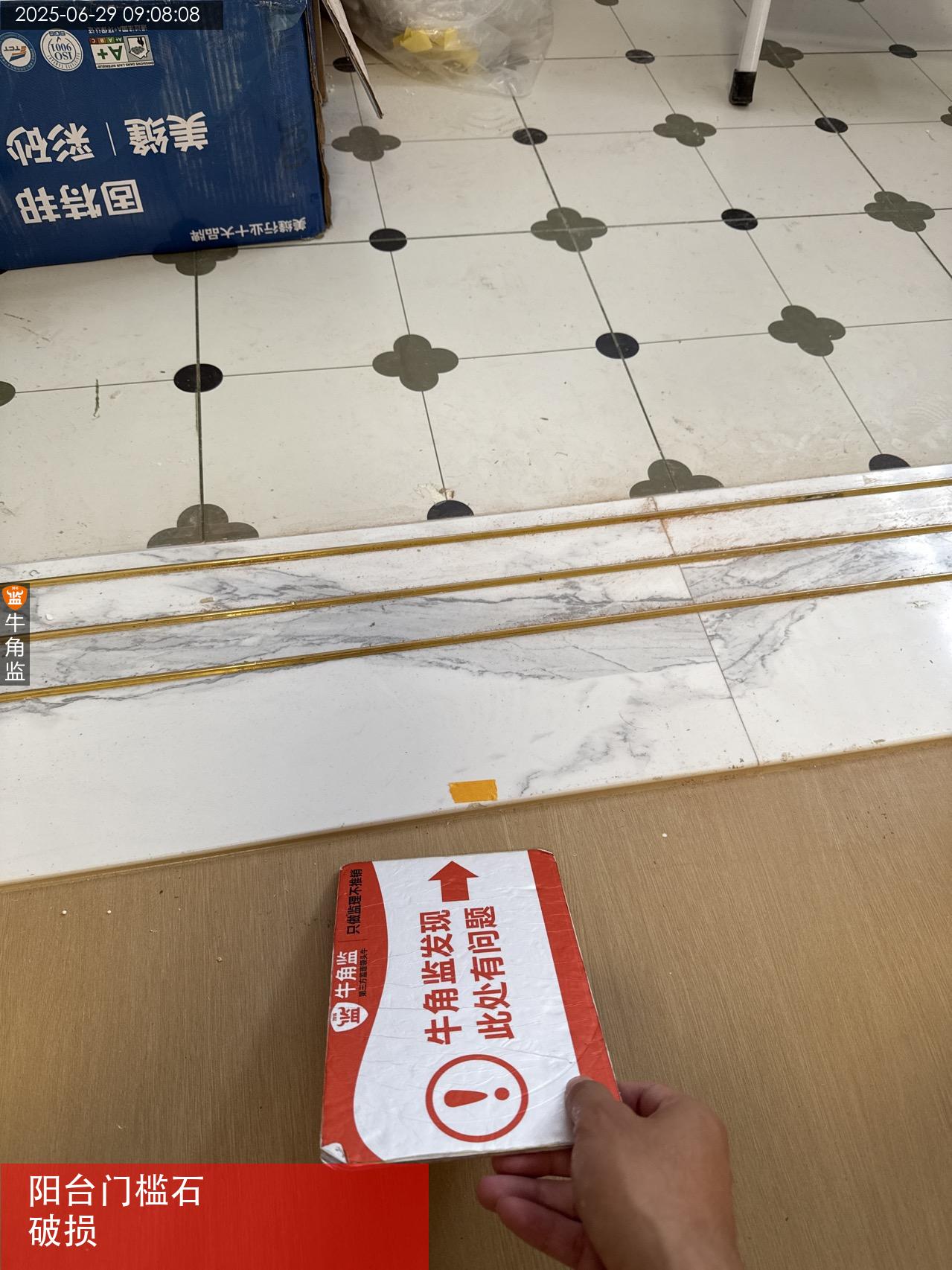

本次检查瓷砖铺贴情况如下 存在问题 1、现场贴砖时需注意门槛石做好防水措施;整改建议:需对门槛石位置进行防水涂料涂刷,保持防水性能完好 地砖工艺交底 1、干沙层配比要求“握手成团,落地开花”。 2、阳台坡度不应小于0.5%,洗手间1% 3、地砖背面需满铺浆。 4、地砖收边尽量隐藏到隐蔽区域(沙发、柜子等) 5、铺贴前需要预排版、定位基准线。 6、地砖不能有空鼓。 7、水泥砂浆地面找平平整度误差应2m靠尺检查不超过千分之三,自流平平整度不超过千分之二。 8、地砖铺贴厚度不低于5公分完成面,墙砖铺贴不高于2公分,特殊情况通知业主确认施工方式。 二、墙砖工艺交底: 1、墙砖铺贴使用双面满挂浆工艺。 2、地砖上墙必须使用纯瓷砖胶铺贴。 3 、严禁瓷砖胶混合水泥浆使用。 4、拼角处可以使用收边条或者45度拼接。 5、瓷砖踢脚线使用暗贴工艺。 6、地砖上墙使用湿挂和干挂工艺。 7、每自然间或标准间的空鼓砖块数不应超过总数的5%,单片砖只允许边角空鼓,空鼓率不可超过5%,且中心不能空鼓。 施工注意事项: 1、铺贴后做好成品保护。 2、铺贴后标注出水电管走向。 3、开孔使用开孔器。 4、预留好出水口尺寸。 5、复查排水排污孔距,避免施工移位。

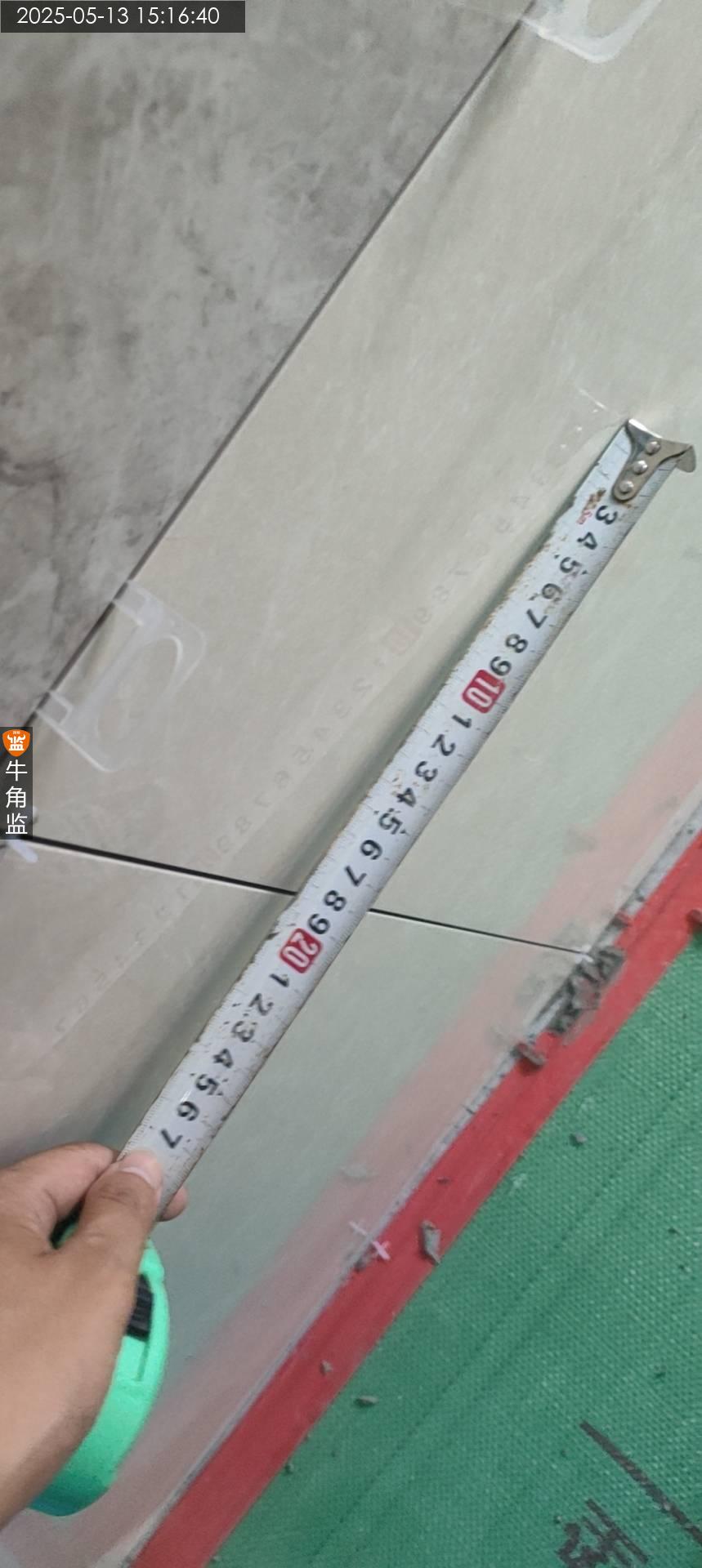

2025-05-13
番禺区莲********4026
设 计 师:张工
施工队长:蔡工
工地面积:232.00㎡
装修总价:0.00
本次评价:C
本次评语:

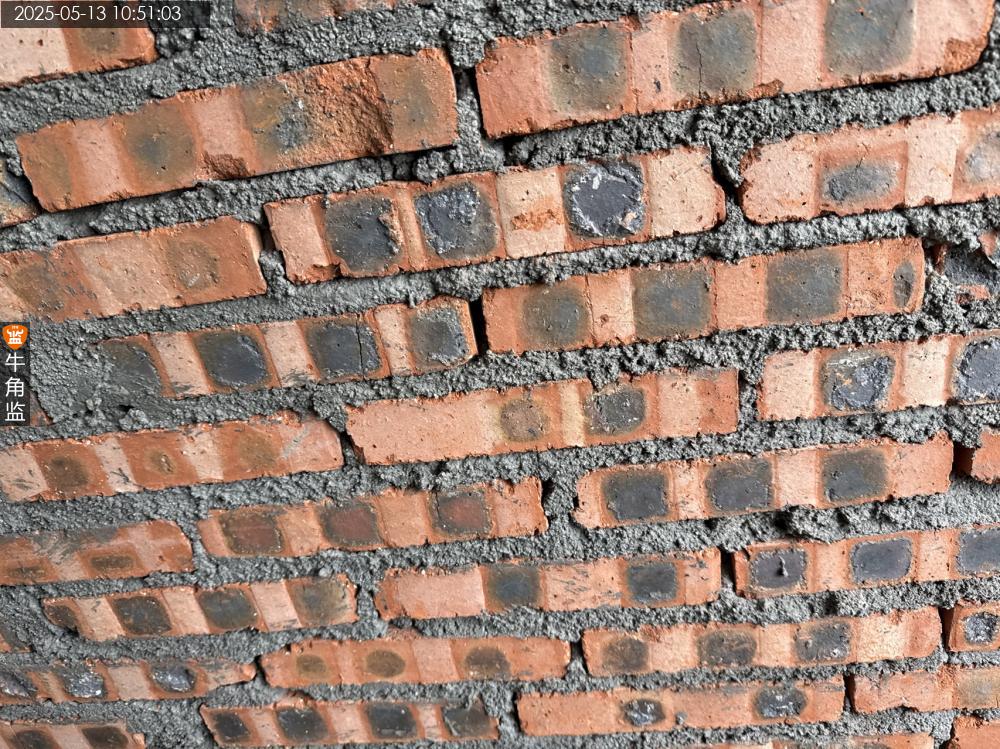

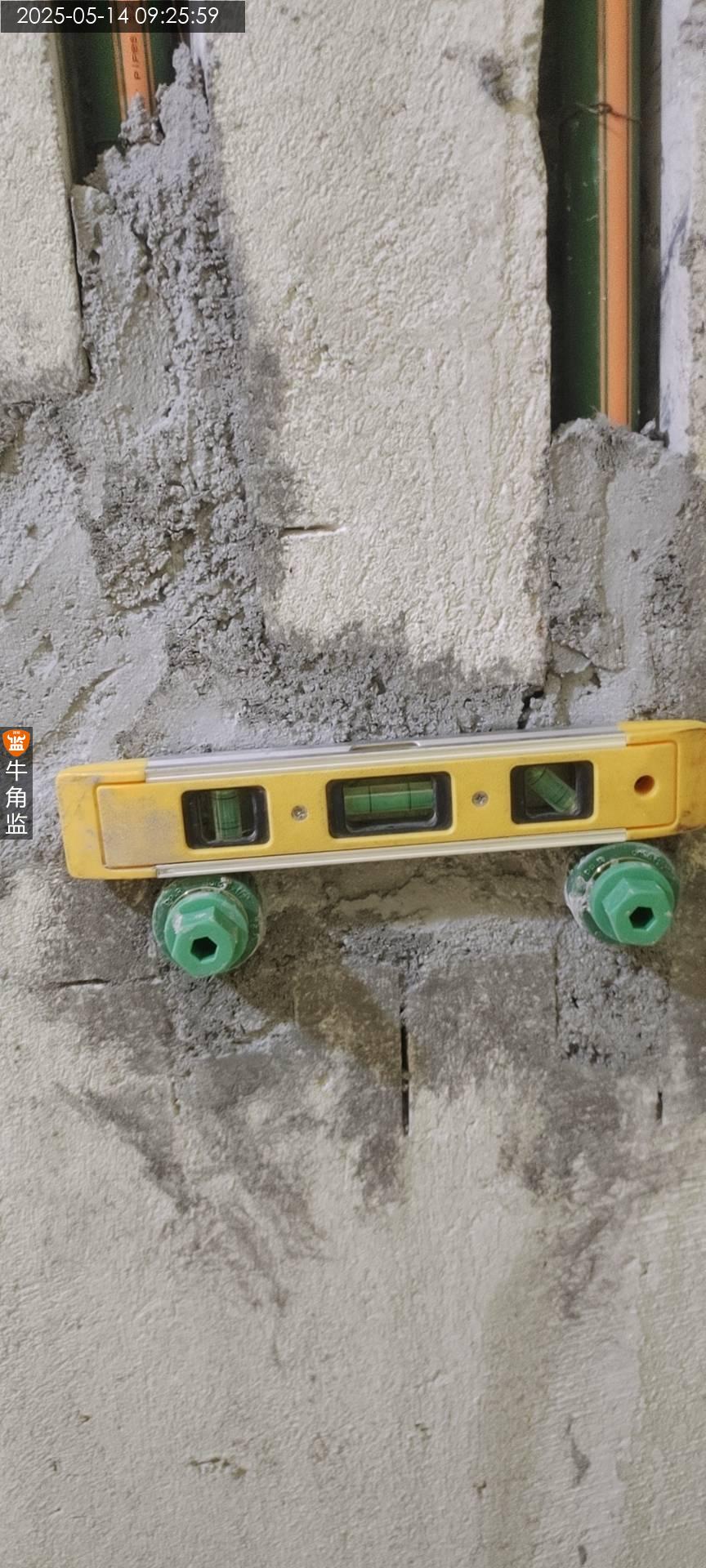

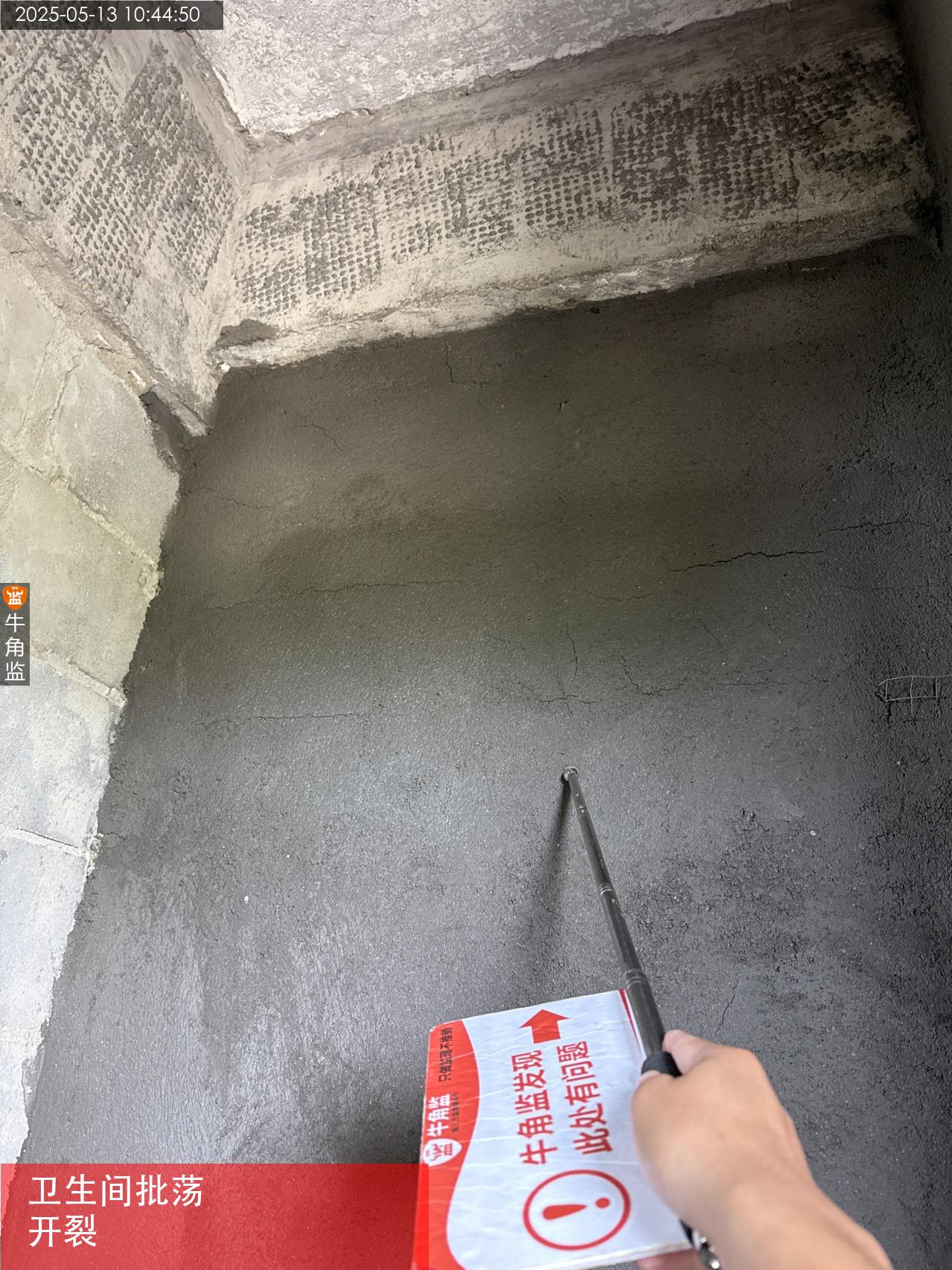

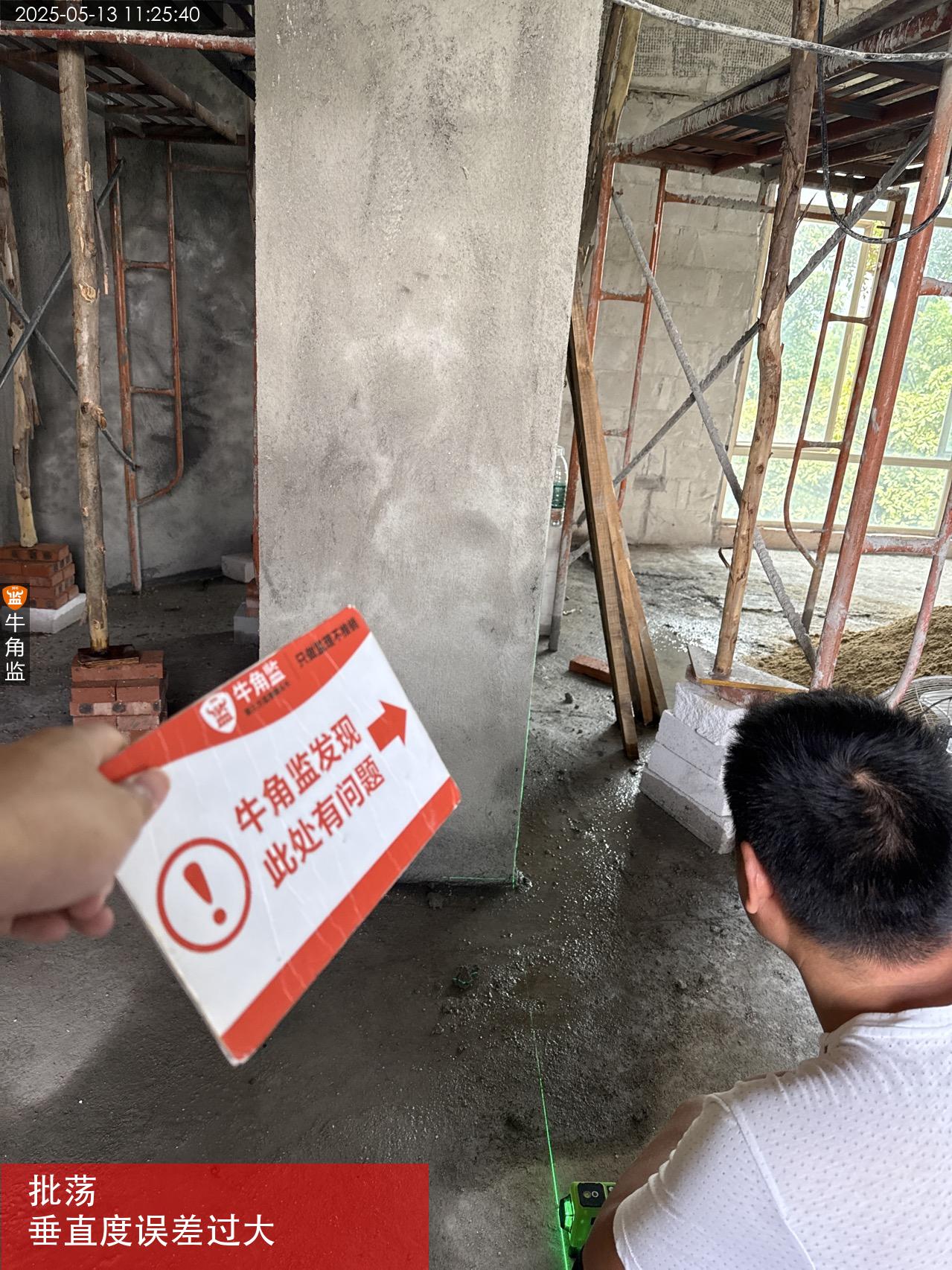

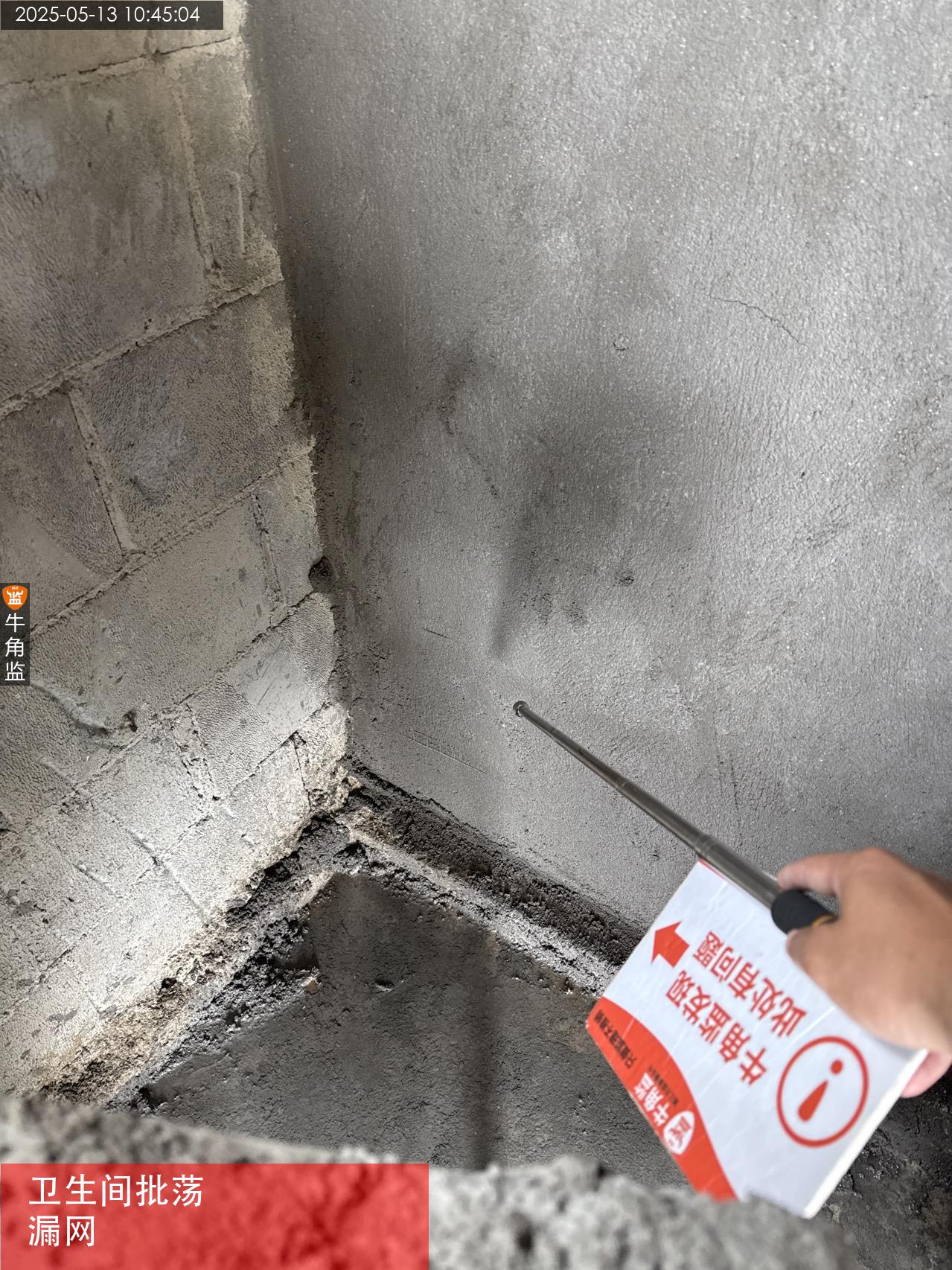

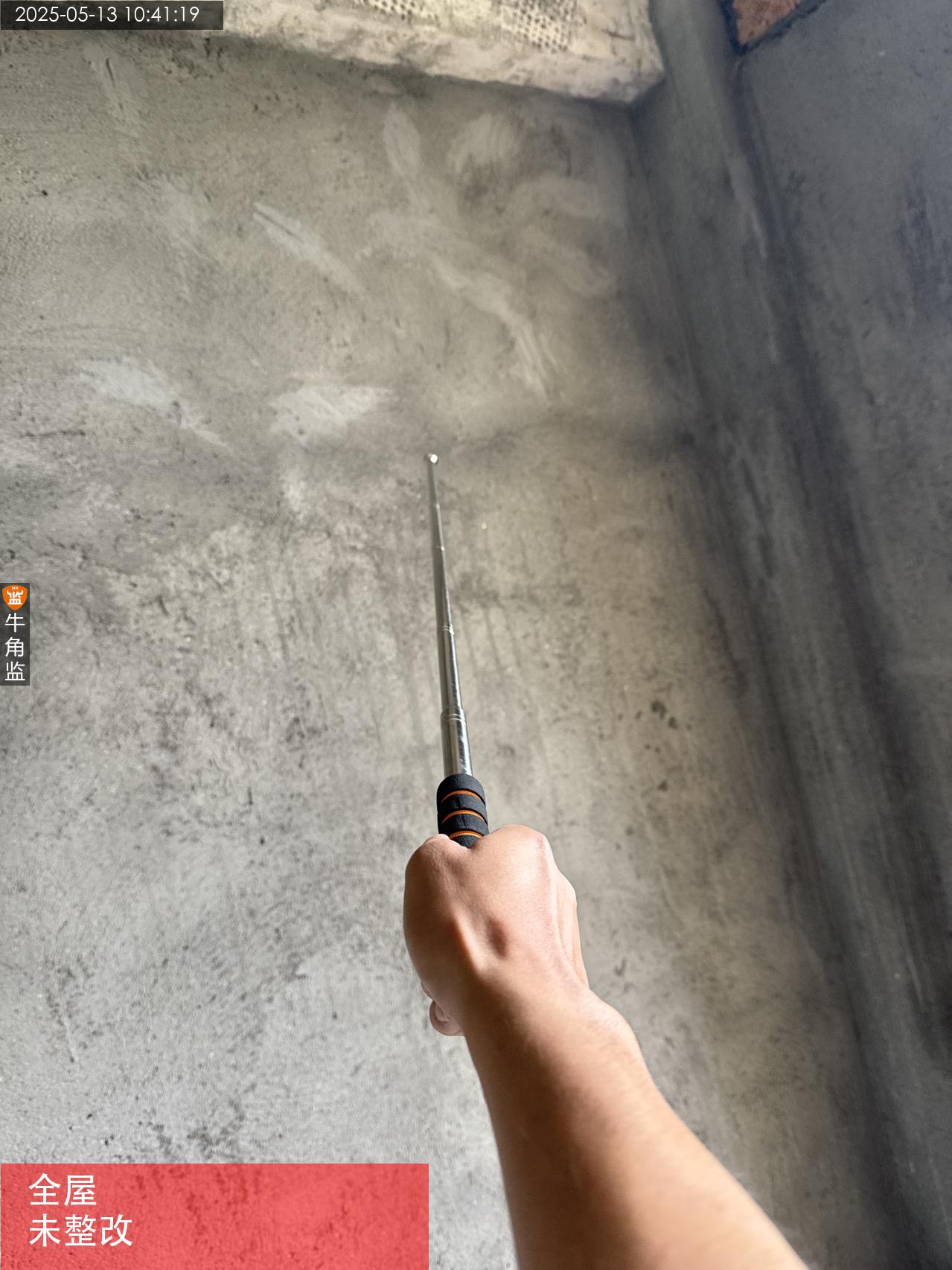

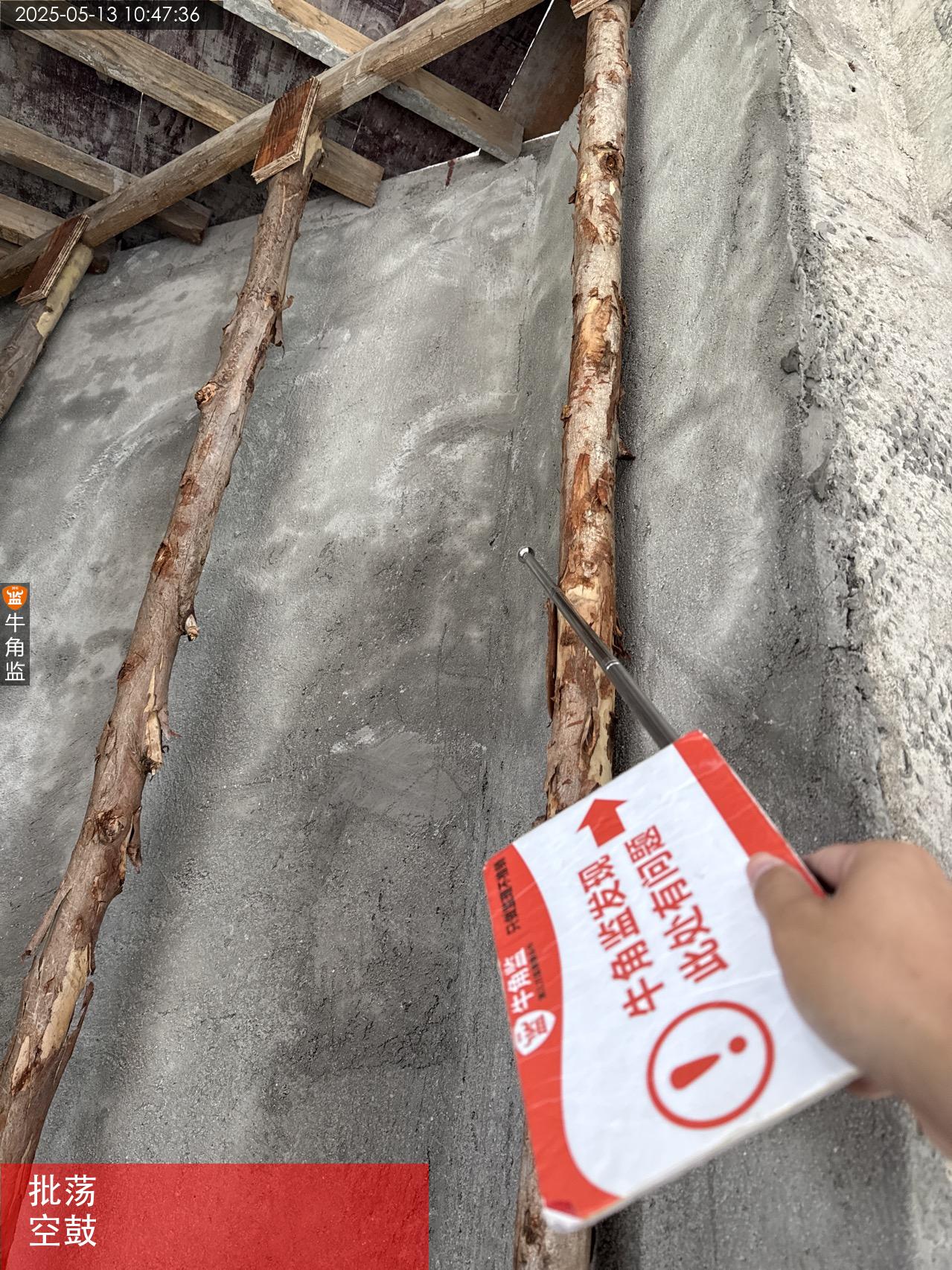

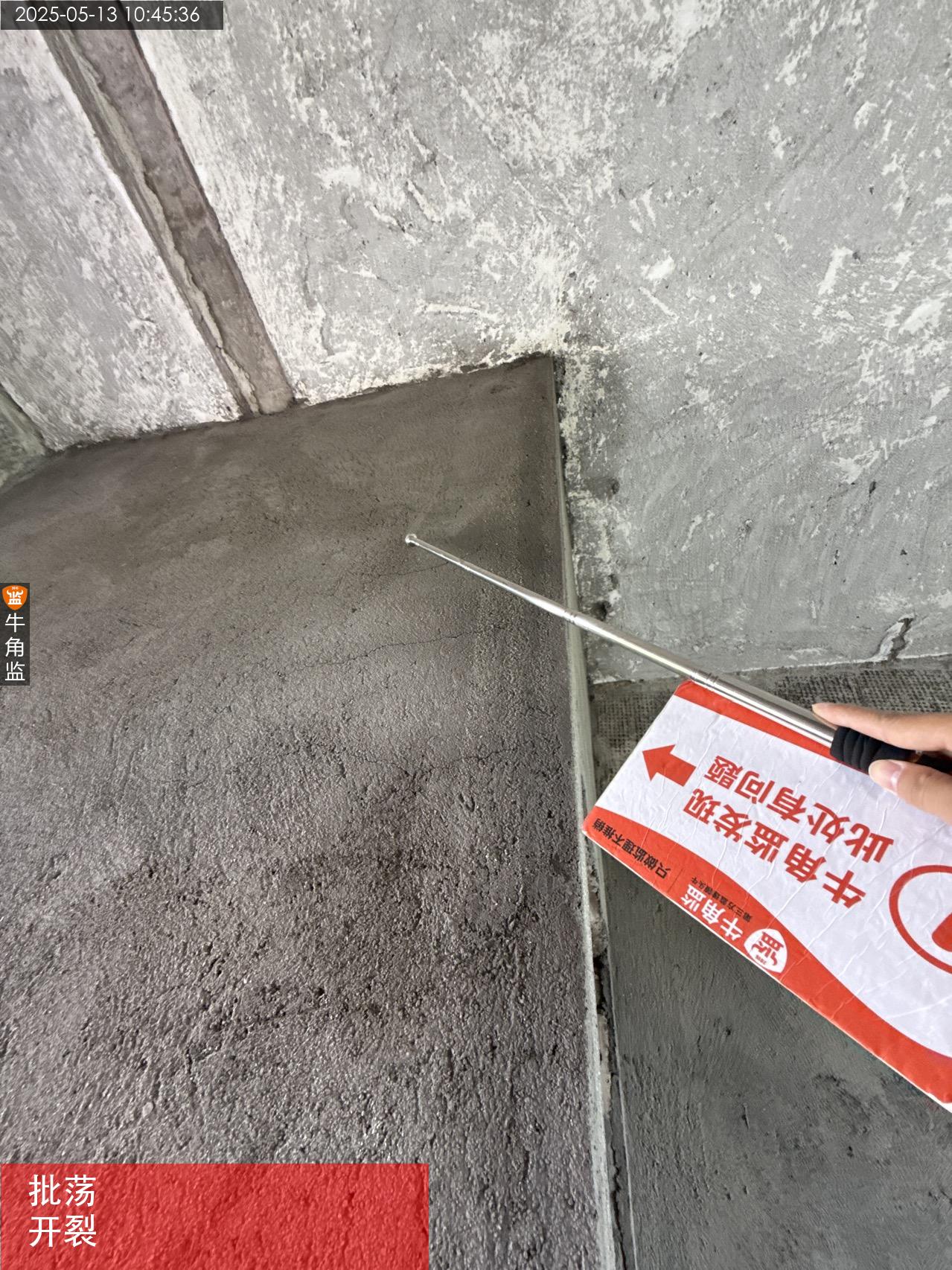

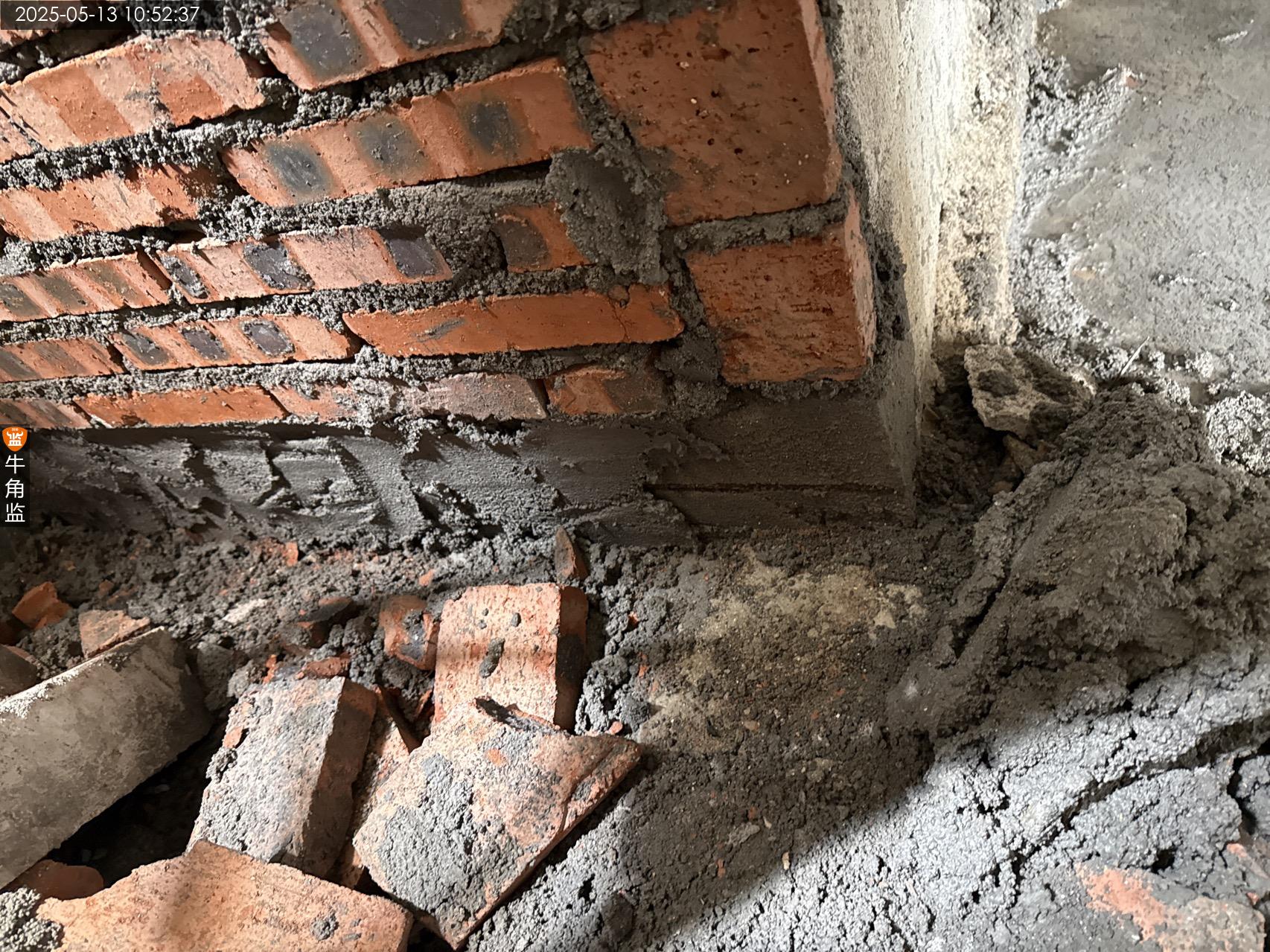

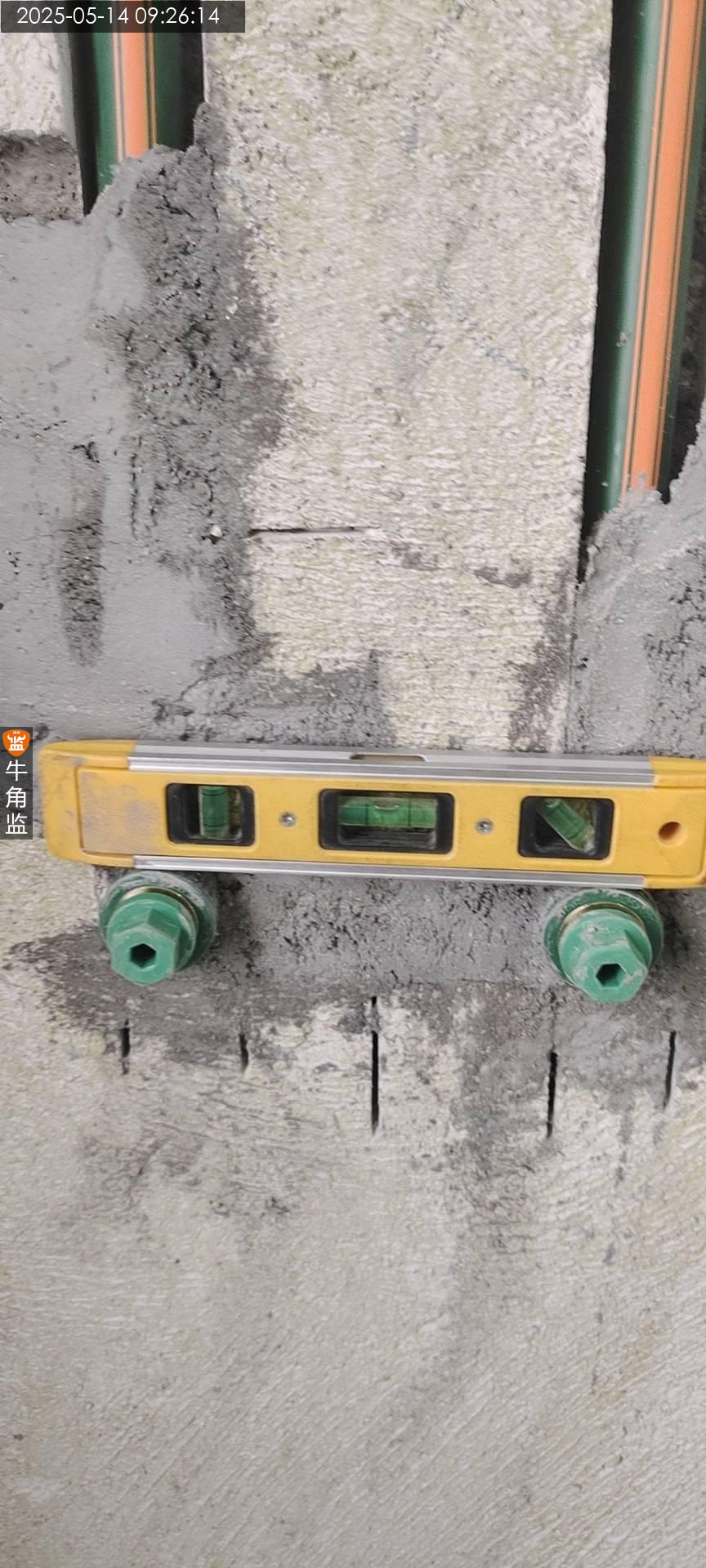

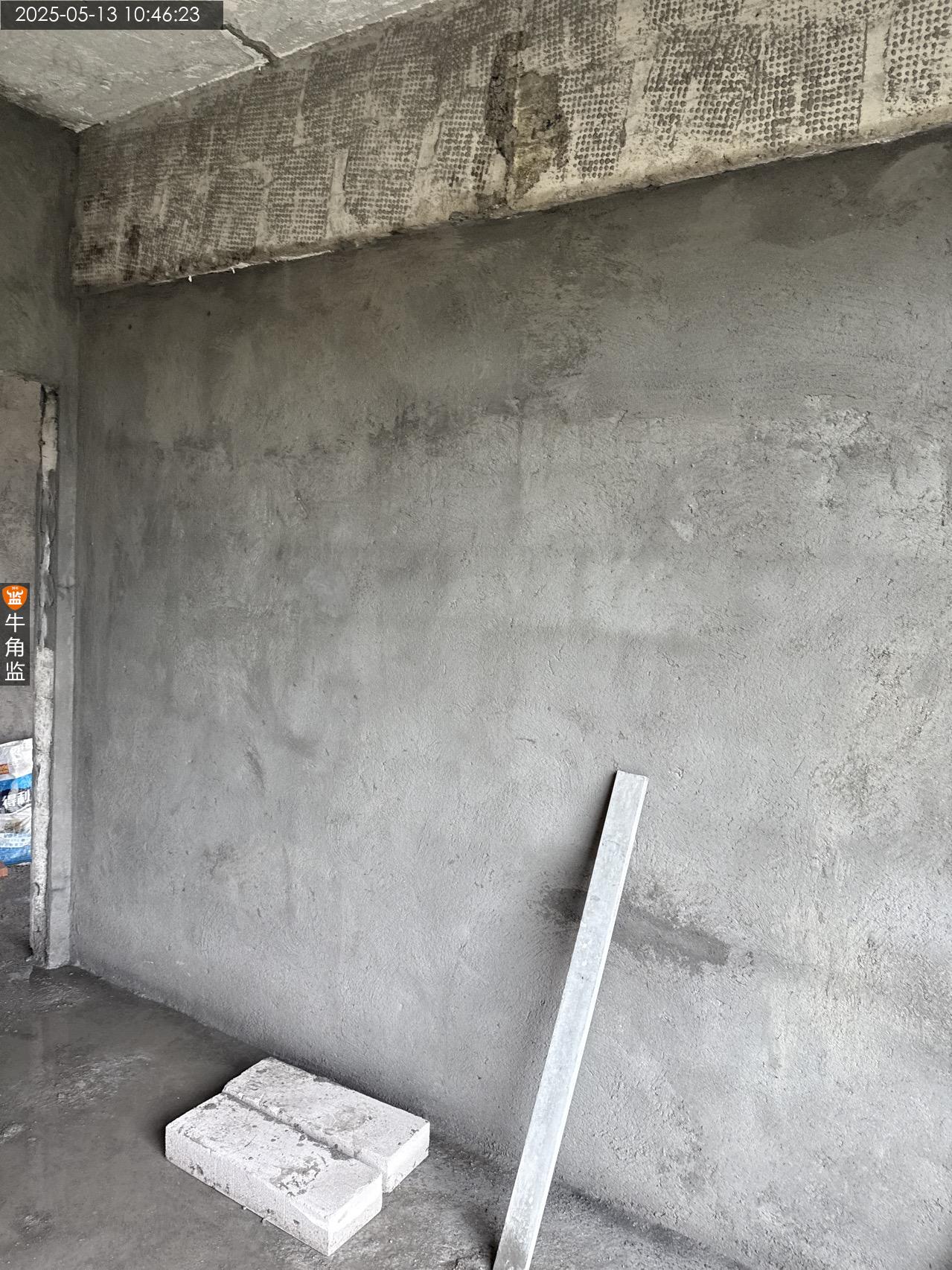

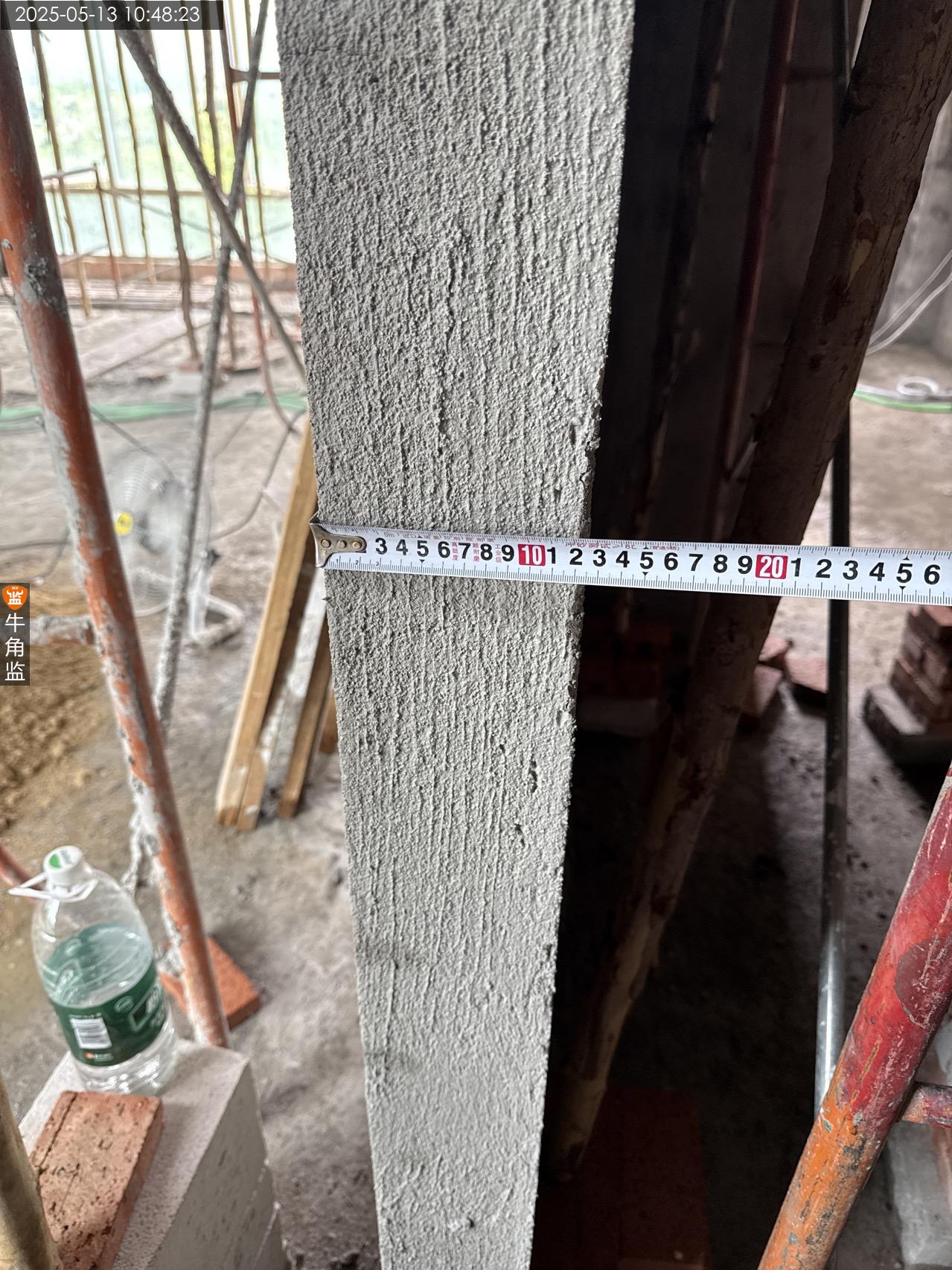

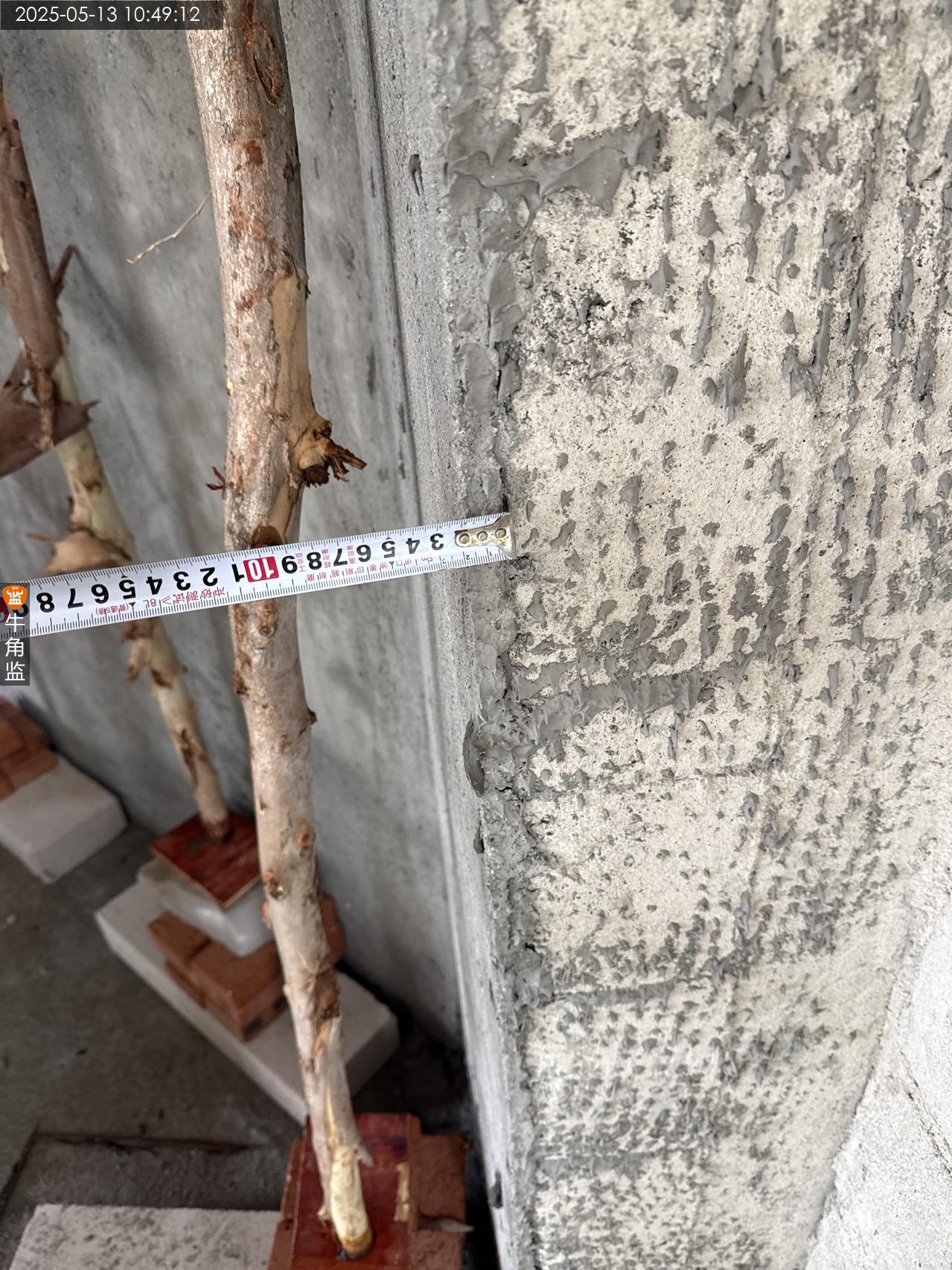

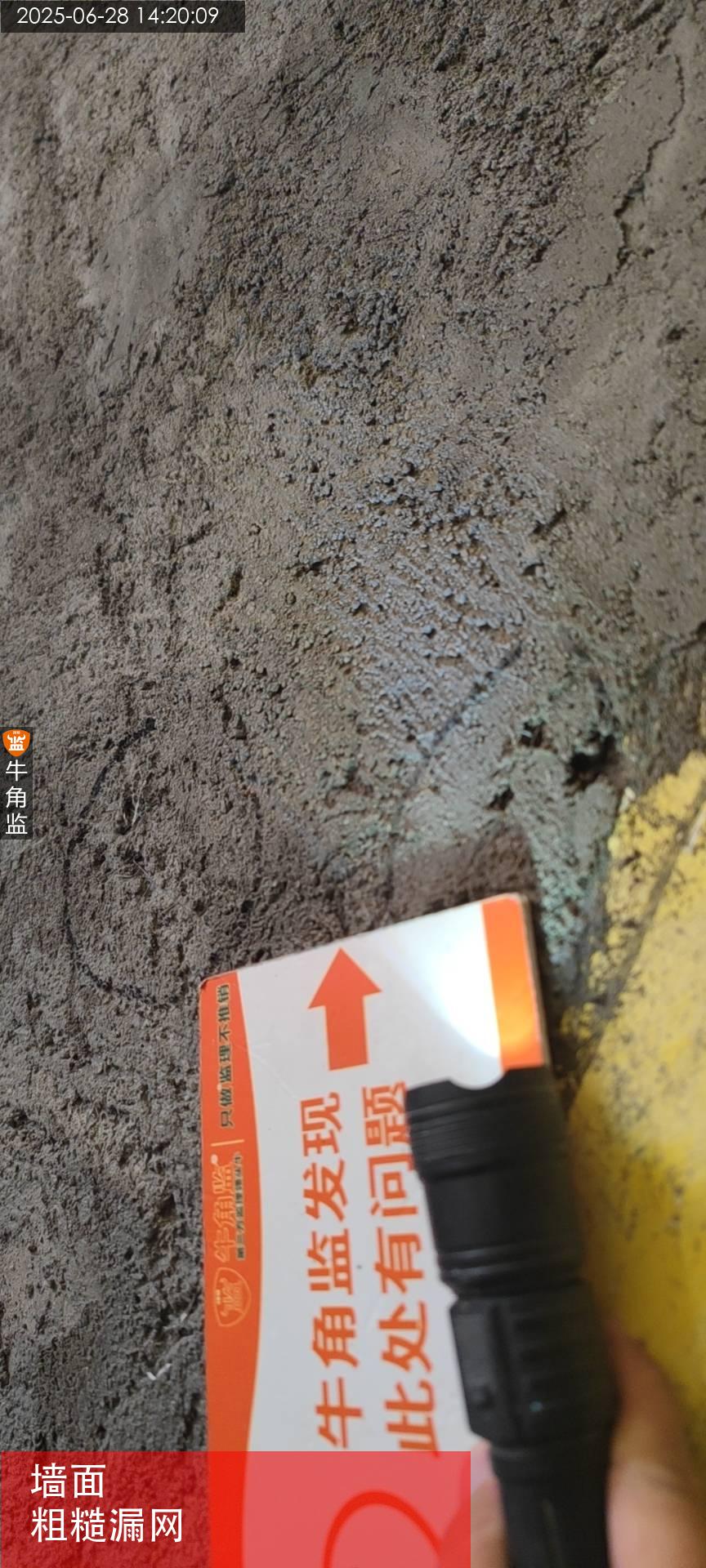

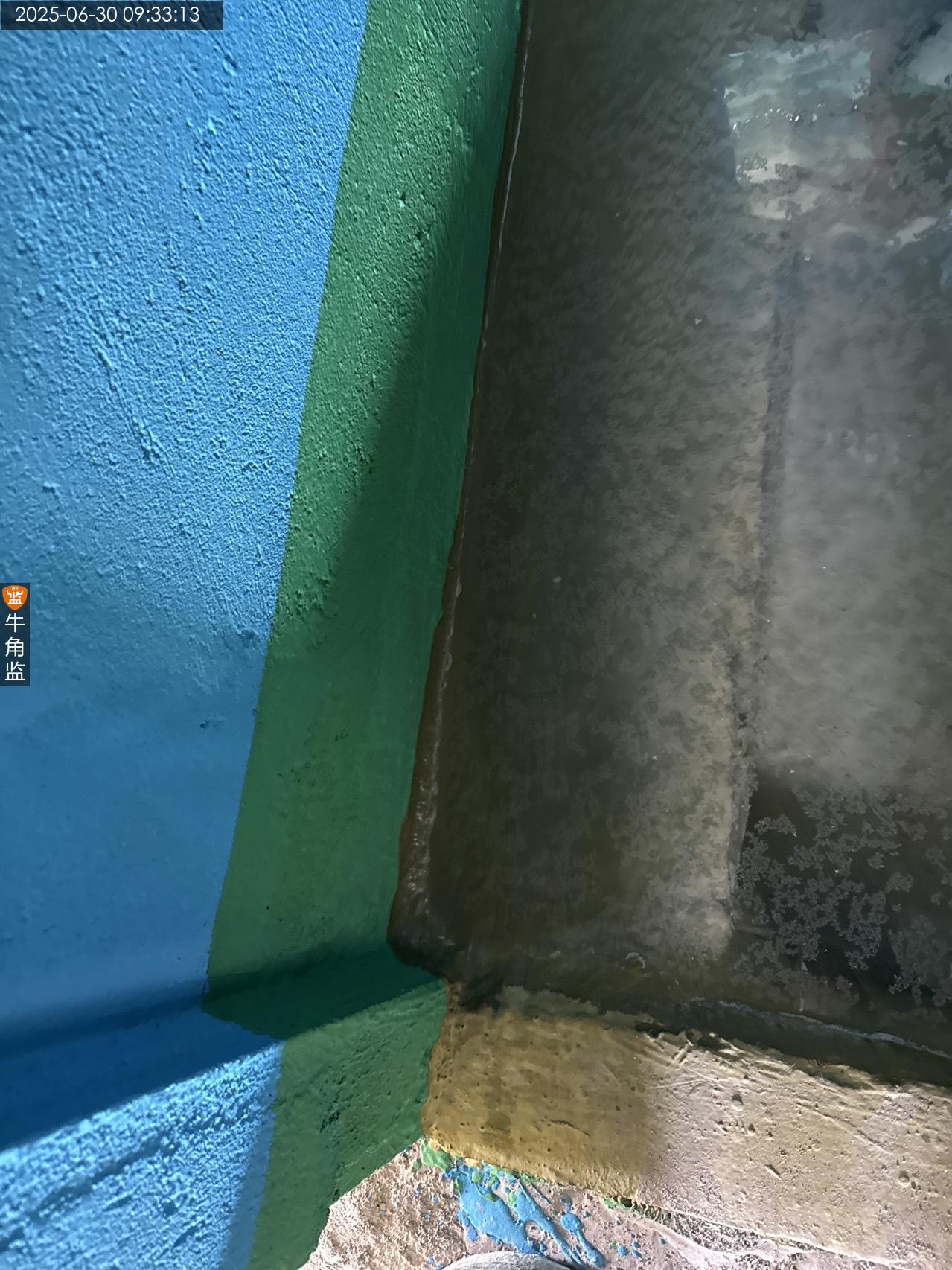

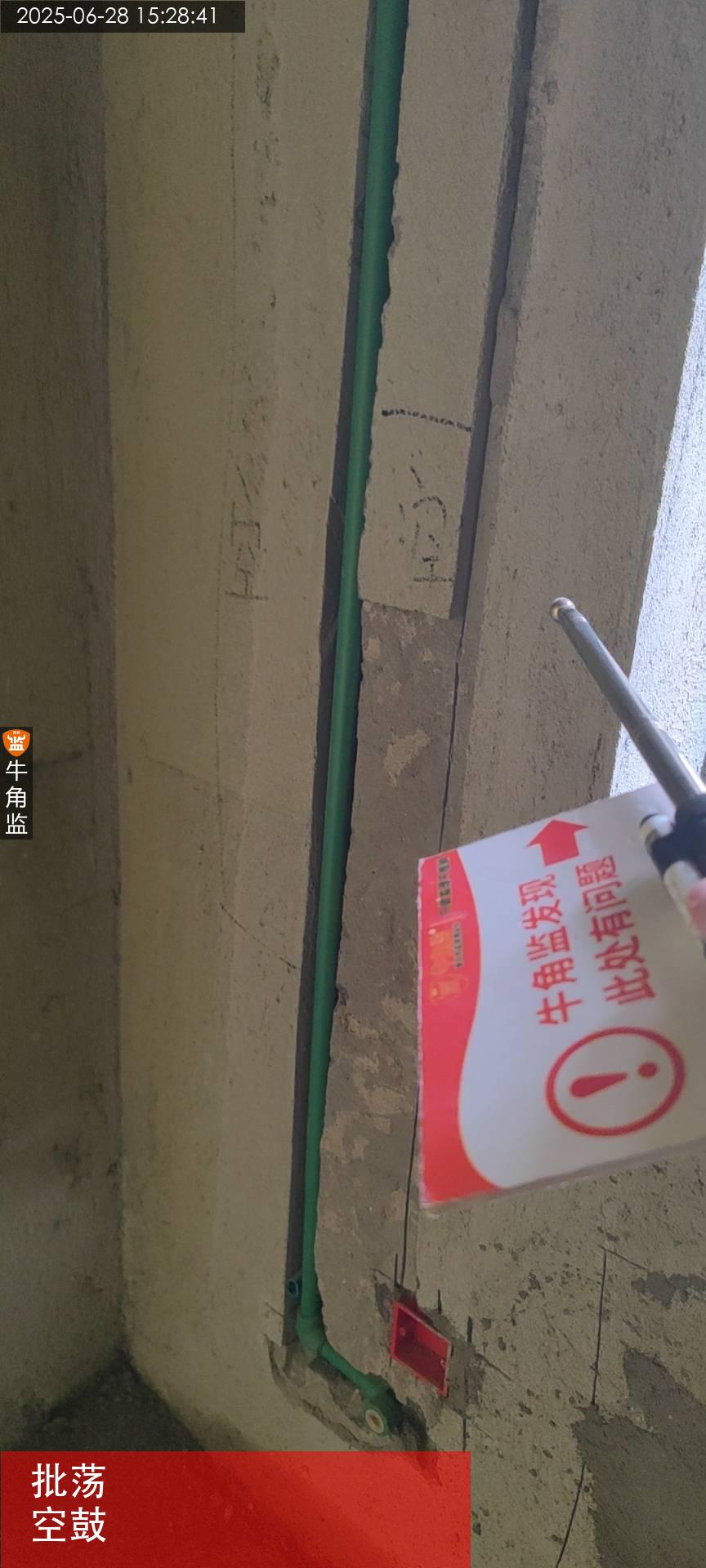

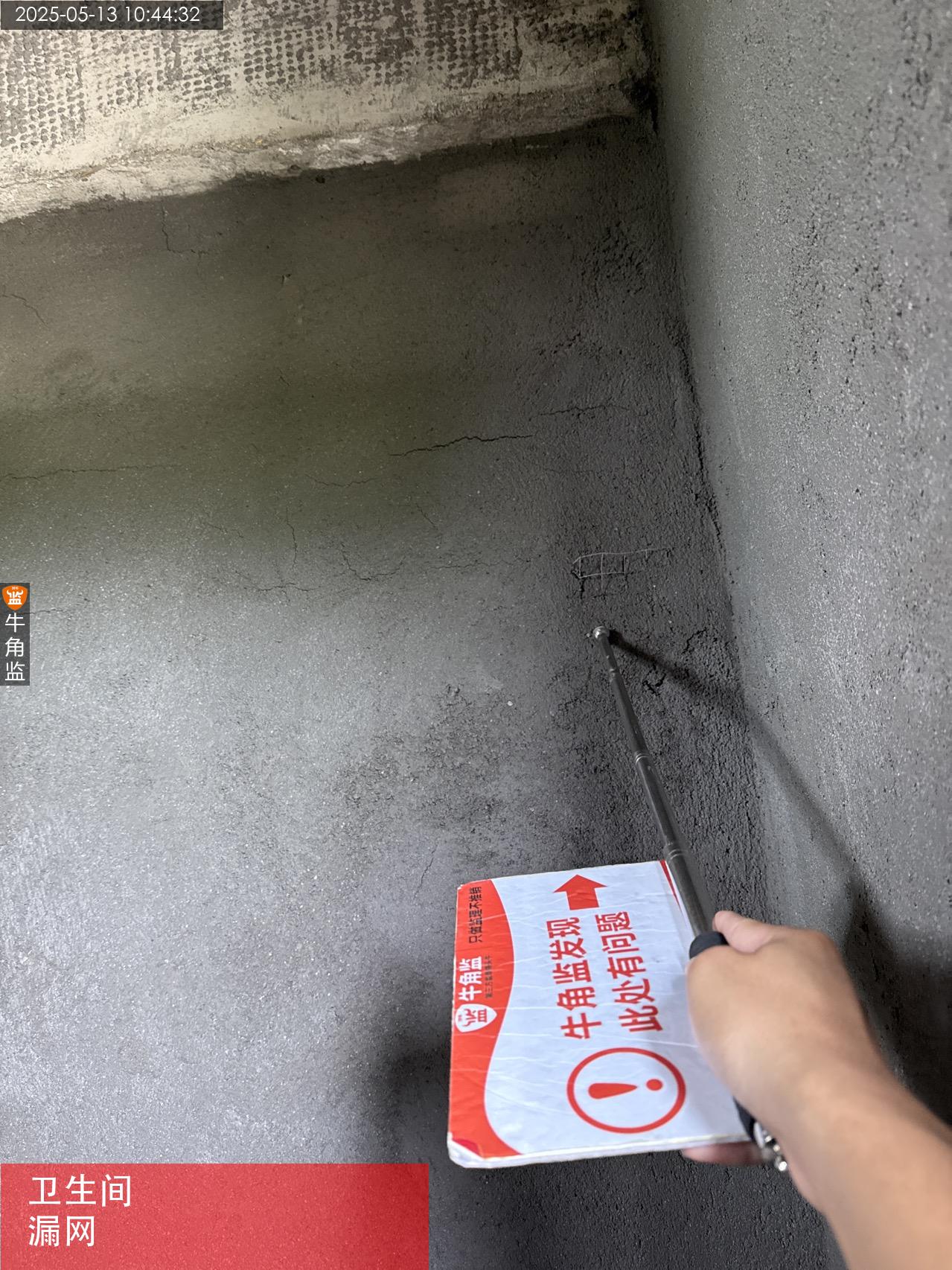

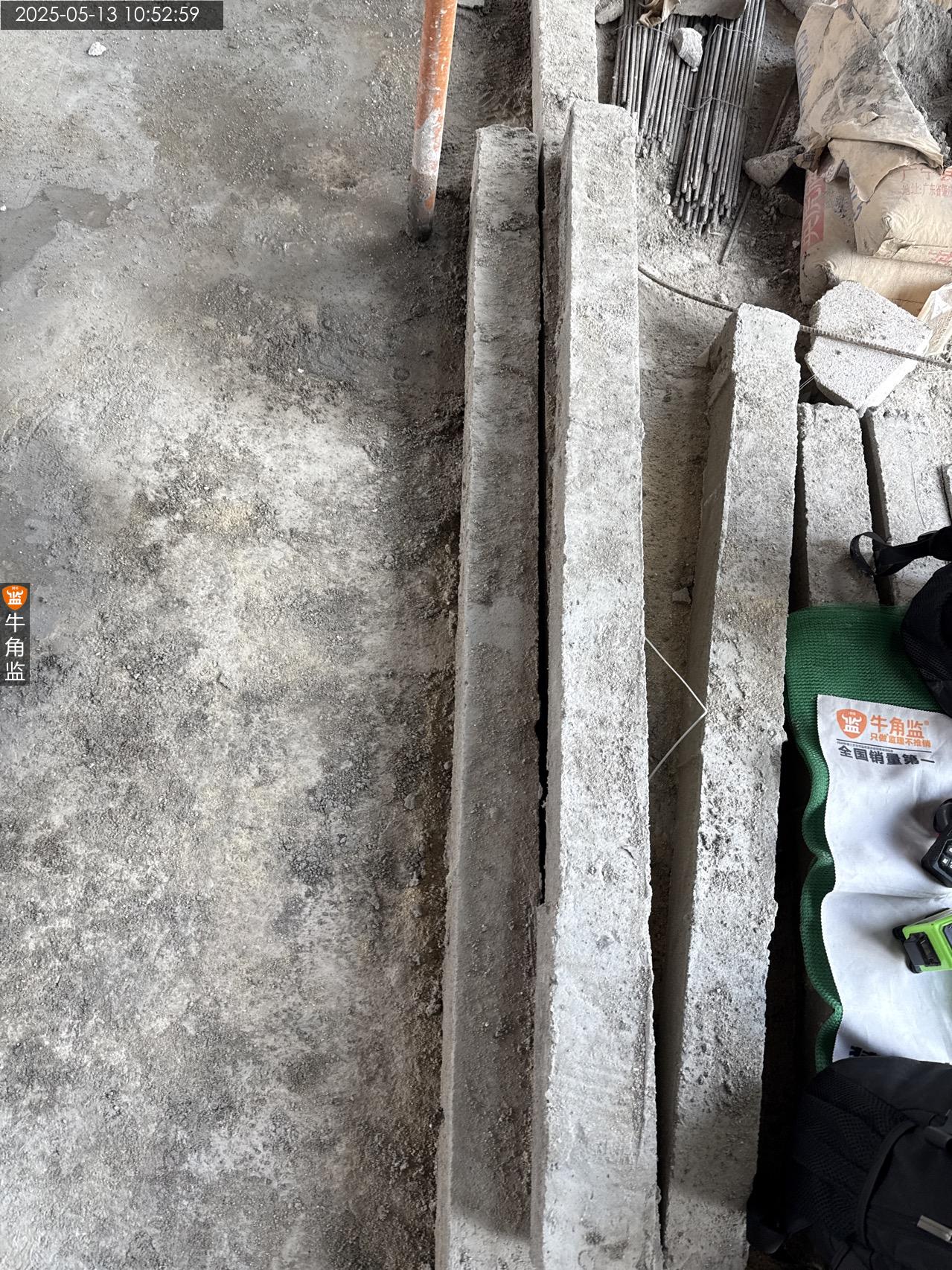

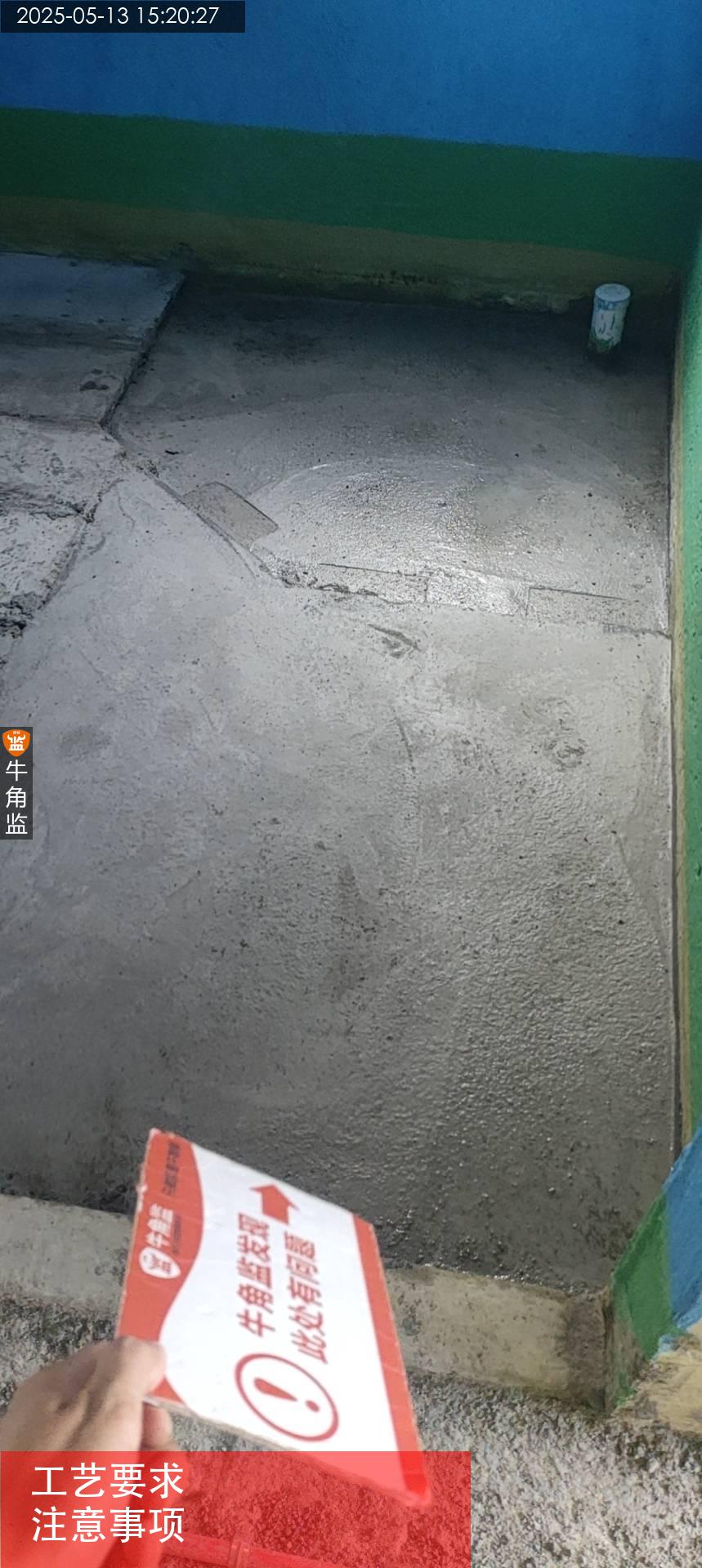

本次砌墙巡检的报告如下: 1、现场墙面批荡垂直度的误差超过规定范围! 整改建议:建议重新打好水平进行调整修正处理! 2、一层墙面批荡存在局部的开裂、漏网的现象! 整改建议:建议开裂的位置用水泥砂浆修补;漏网的位置喷涂防锈漆处理! 3、一楼卧室处墙面批荡存在空鼓的问题! 整改建议:要求将空鼓的位置切割拆除处理,并重新挂网抹灰! 4、现场对渗漏问题进行事宜,建议找出漏水点后从基层重新做堵漏处理;顶棚位置需四周用堵漏王填充修复后涂刷防水打胶处理! 后期施工建议: 1、批荡厚度不超过2cm,超过3cm最好满挂铁丝网。 2、垂直度,平整度,阴阳角误差控制在3mm以内。 3、为保证墙面不开裂空鼓,建议对抹灰后的墙面做定时浇水养护施工,为保证墙面不起沙。建议增加抹灰时掺入水泥的比例,最低1:2.5,且建议抹灰的沙为中沙。 4、批荡必须冲筋打点,批荡完成后平整度误差3mm内,批荡完成后隔天开始洒水保养7天每天3次。 5、批荡层厚度不能超过2cm,当抹灰总厚度超出2cm时,应采取钢丝网加强措施;批荡层表面不能起沙、开裂、沙眼的现象;砌墙完成面不应小于12cm。 6、不同品种不同标号的水泥不得混合使用。
2025-05-13
海珠区珠********1676
设 计 师:未知
施工队长:轩怡
工地面积:108.00㎡
装修总价:0.00
本次评价:D
本次评语:

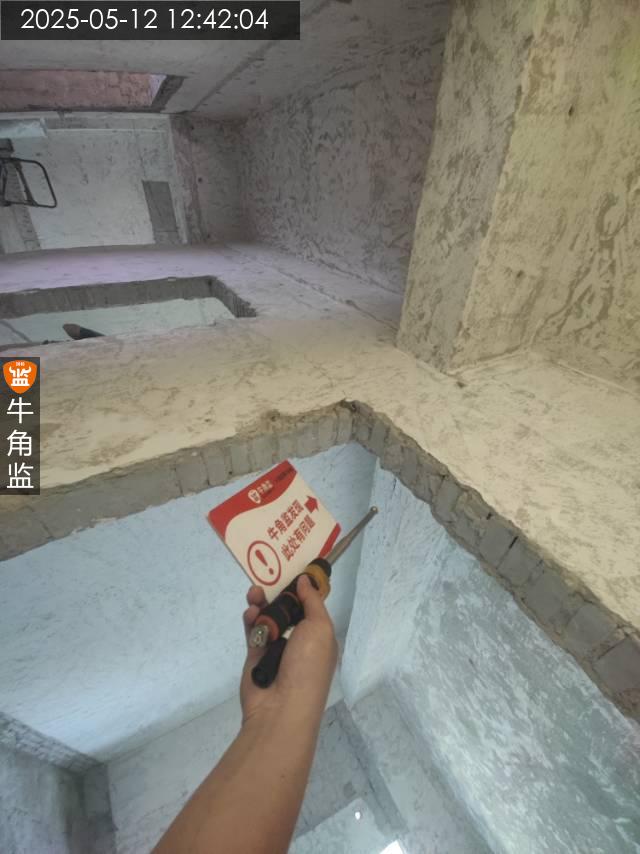

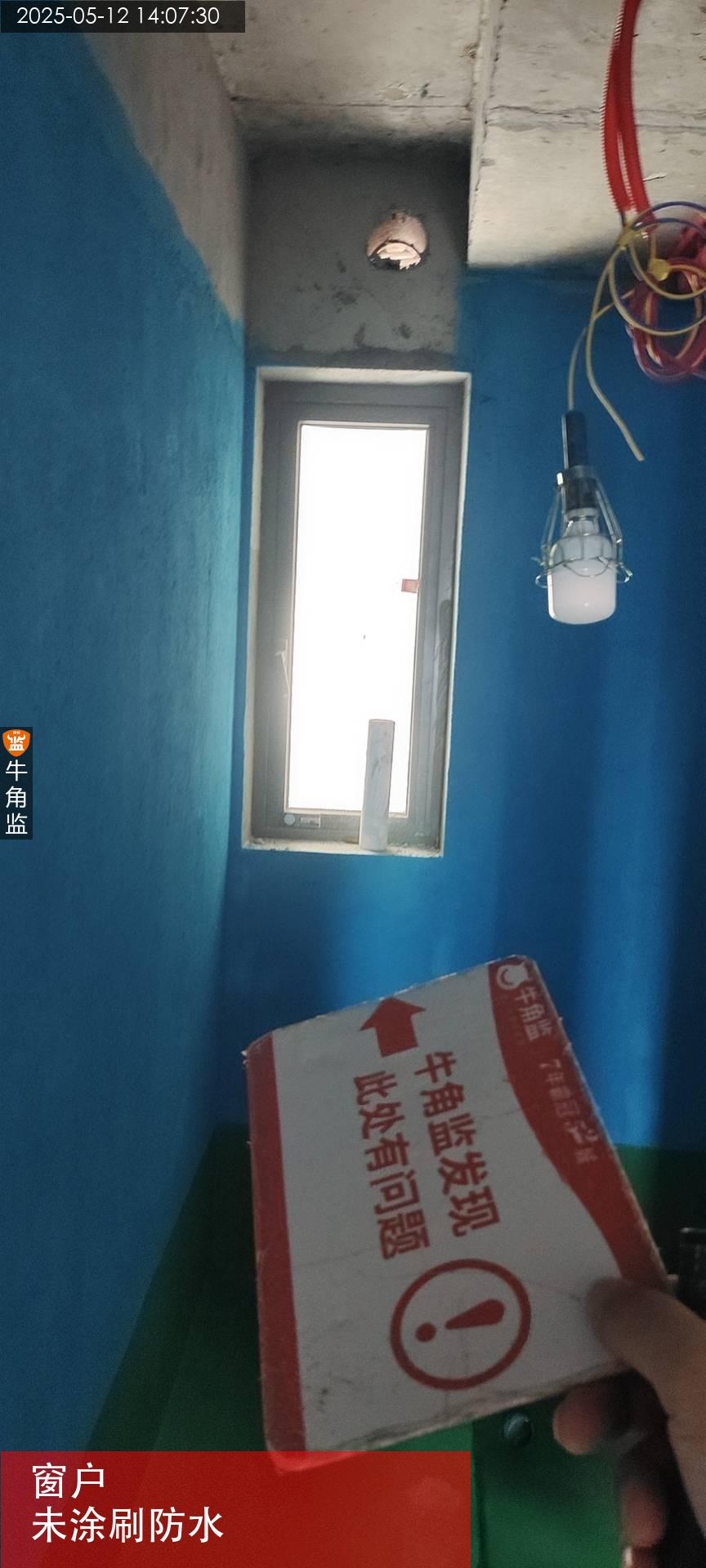

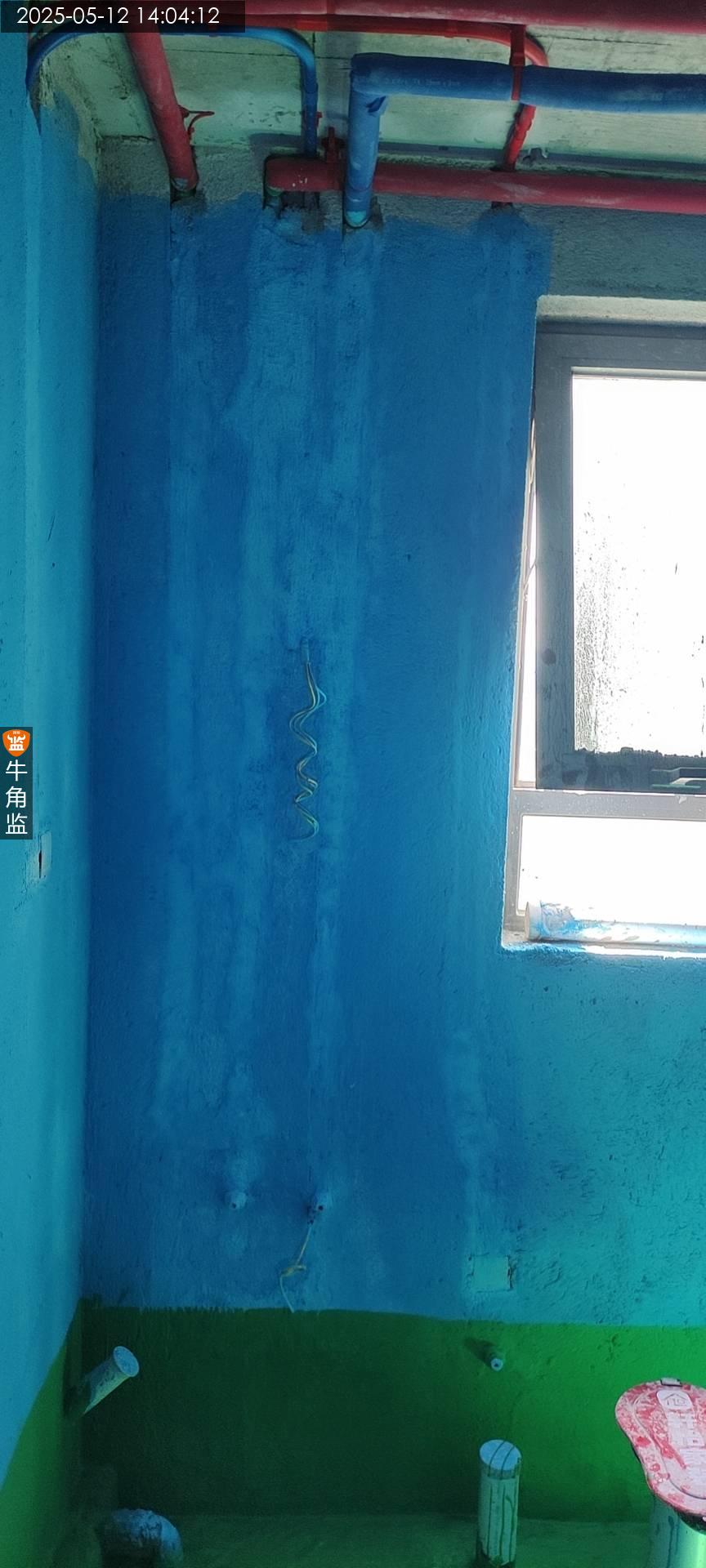

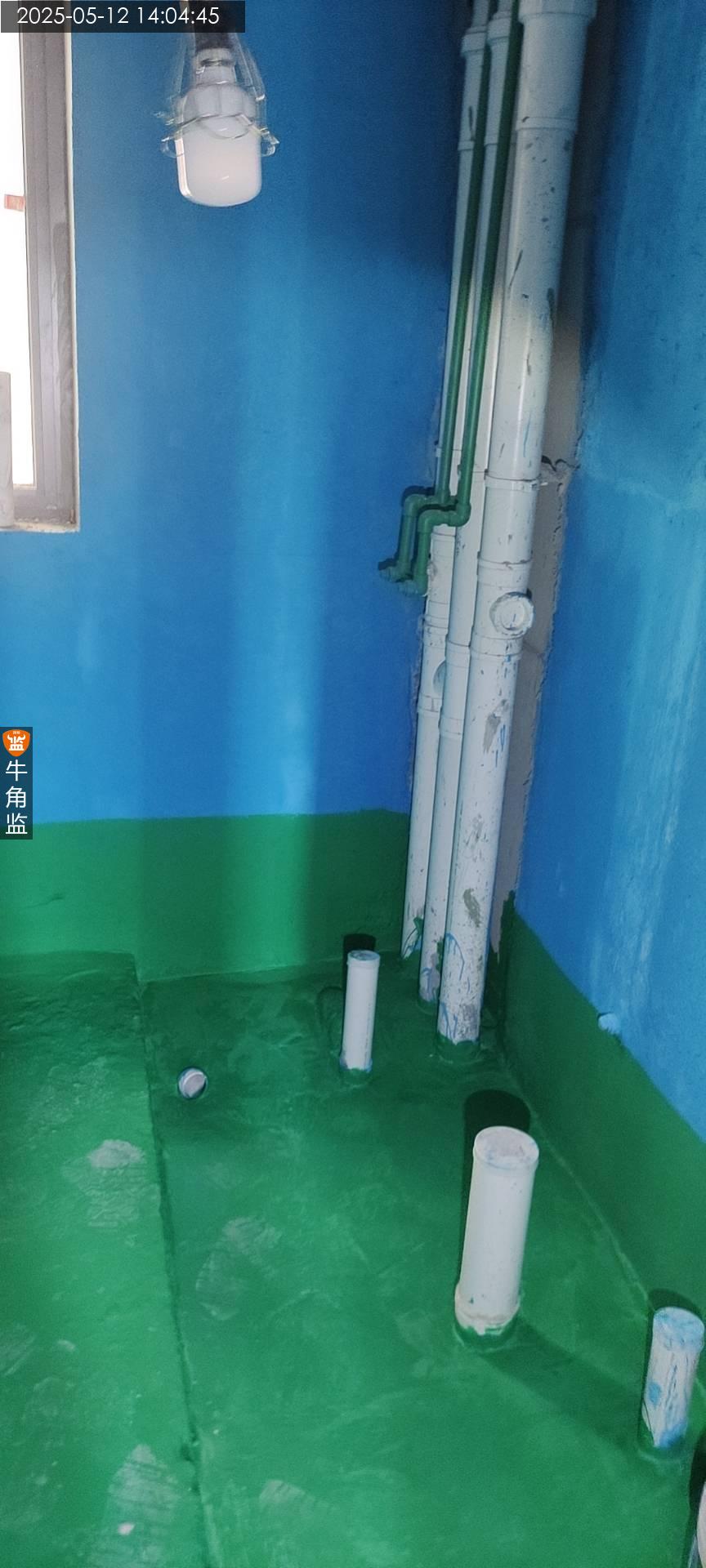

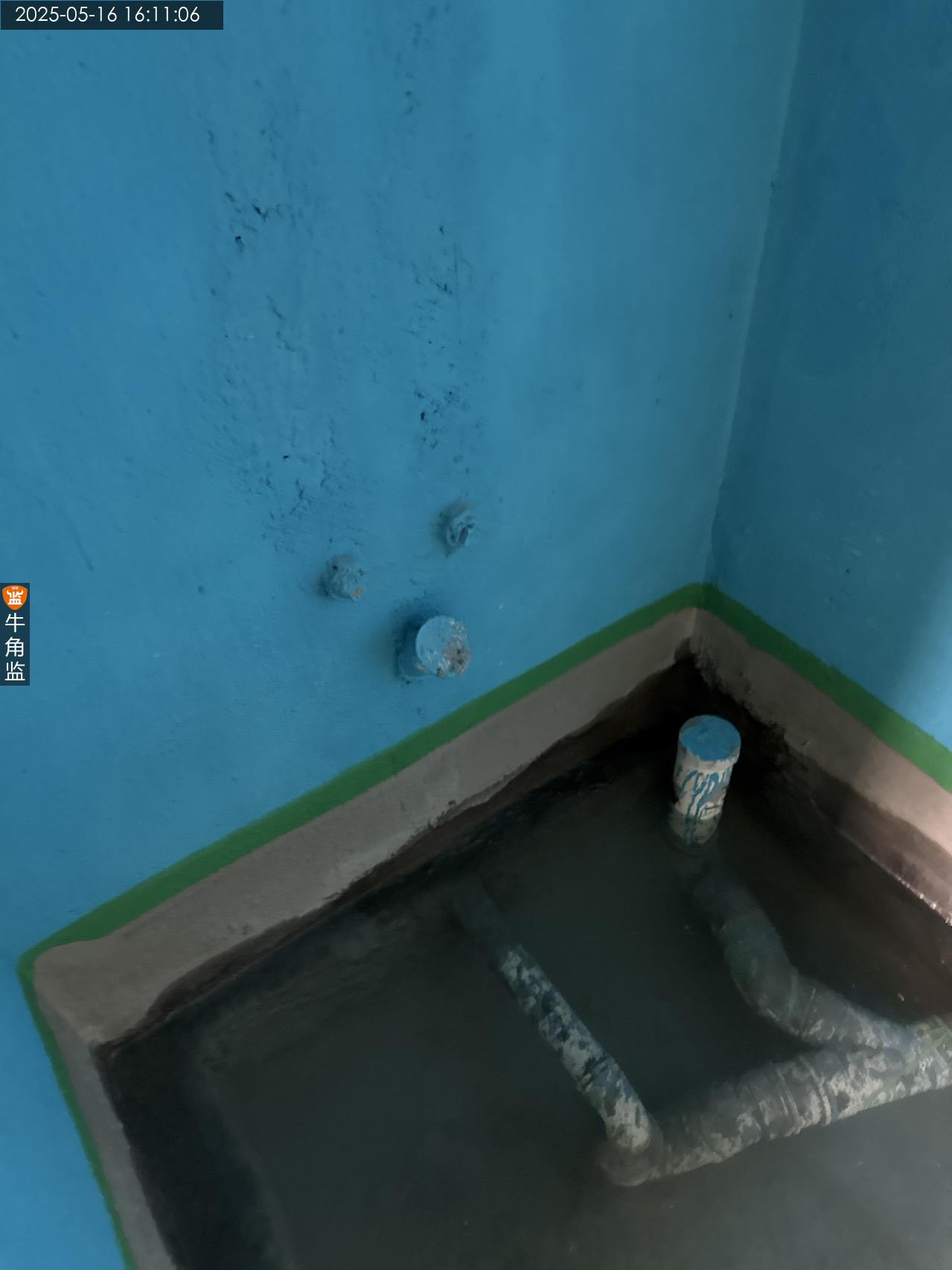

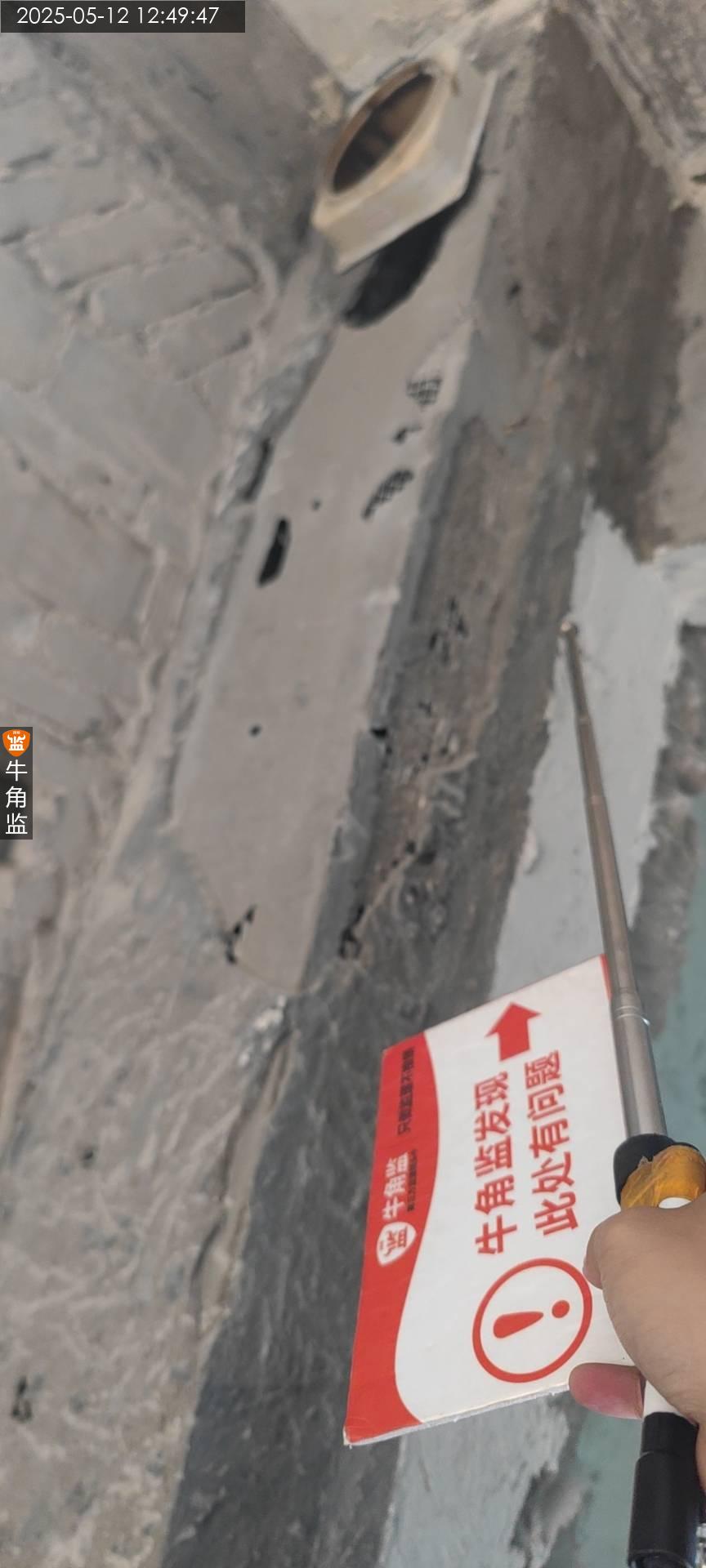

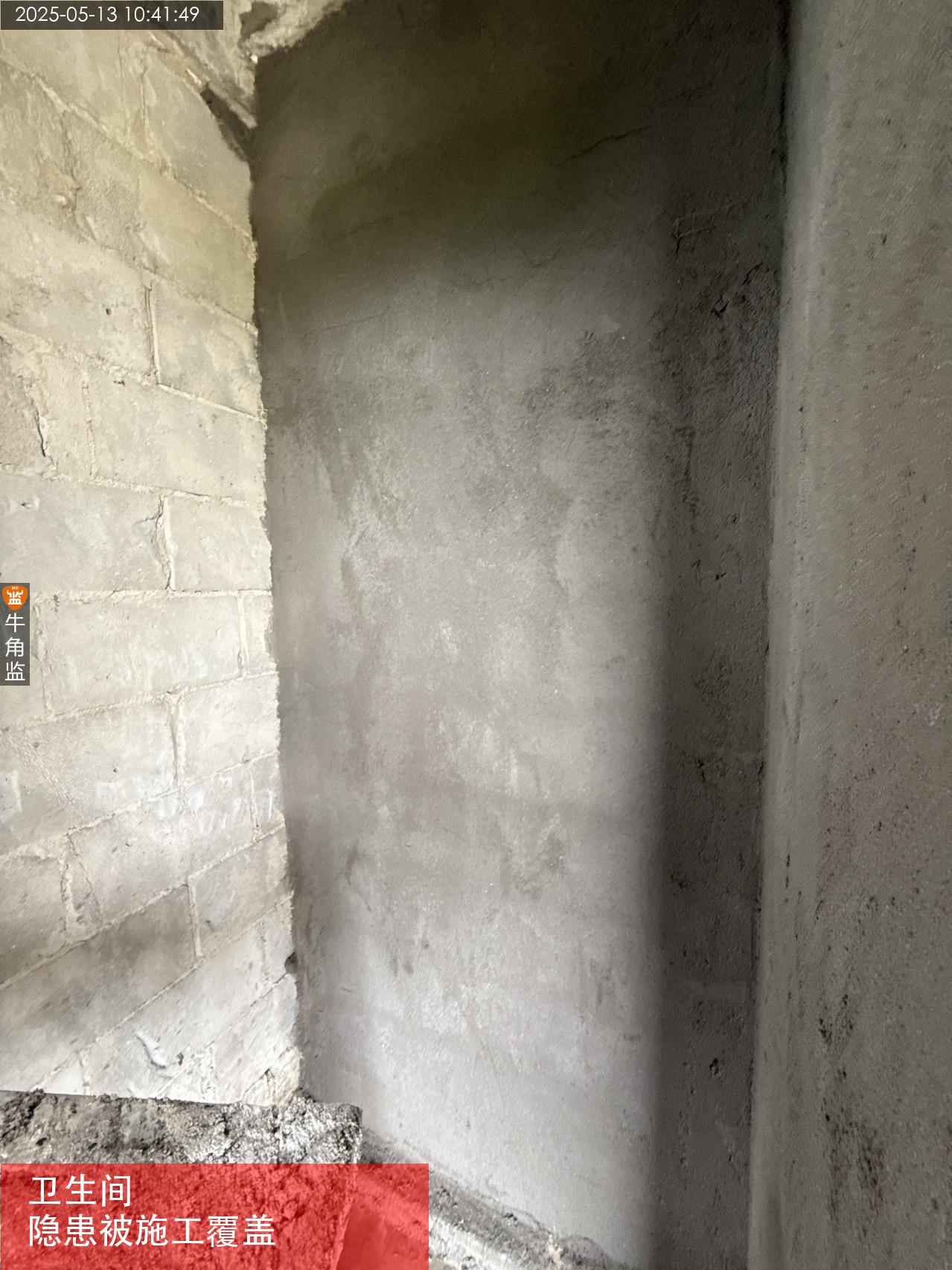

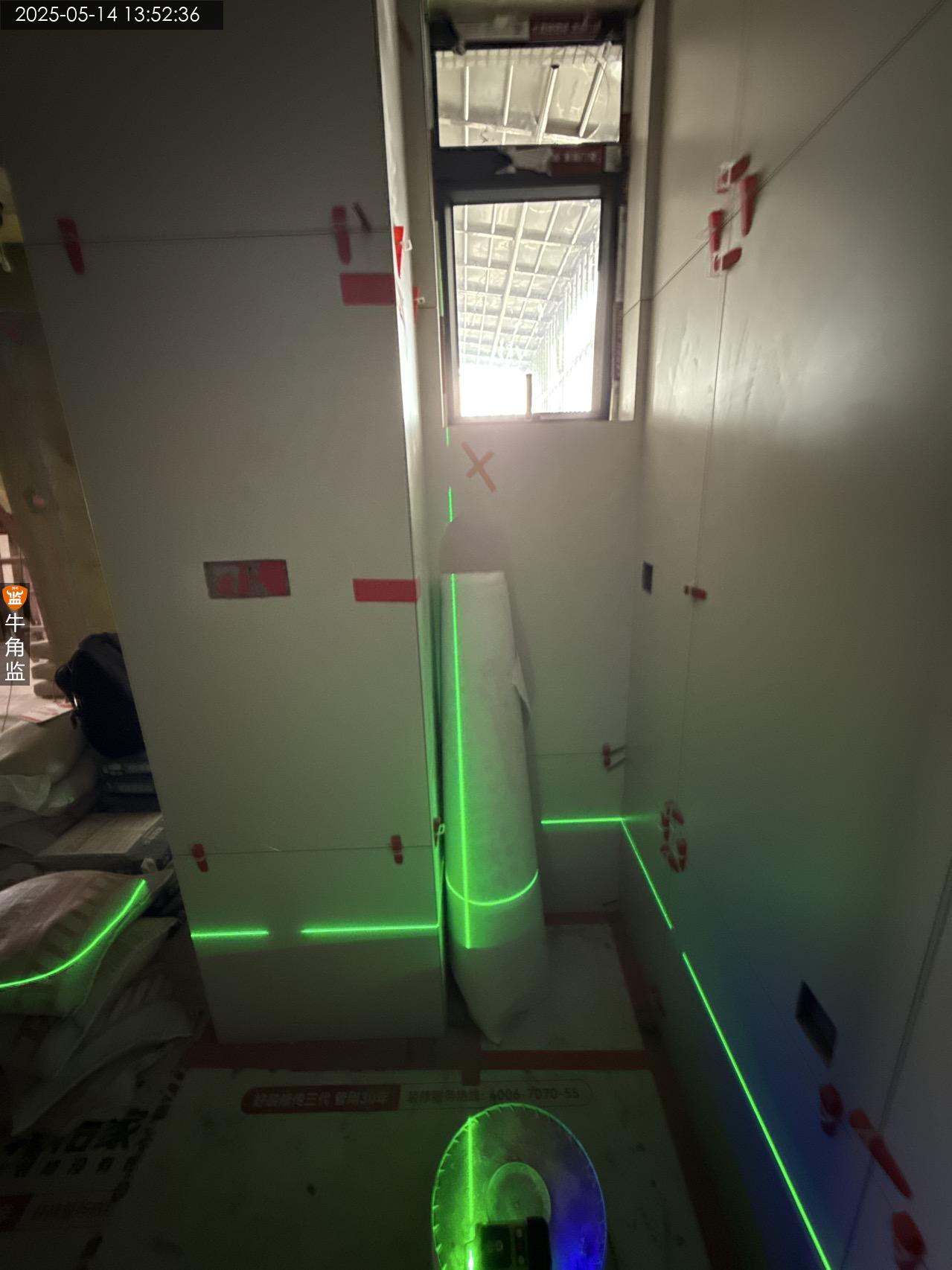

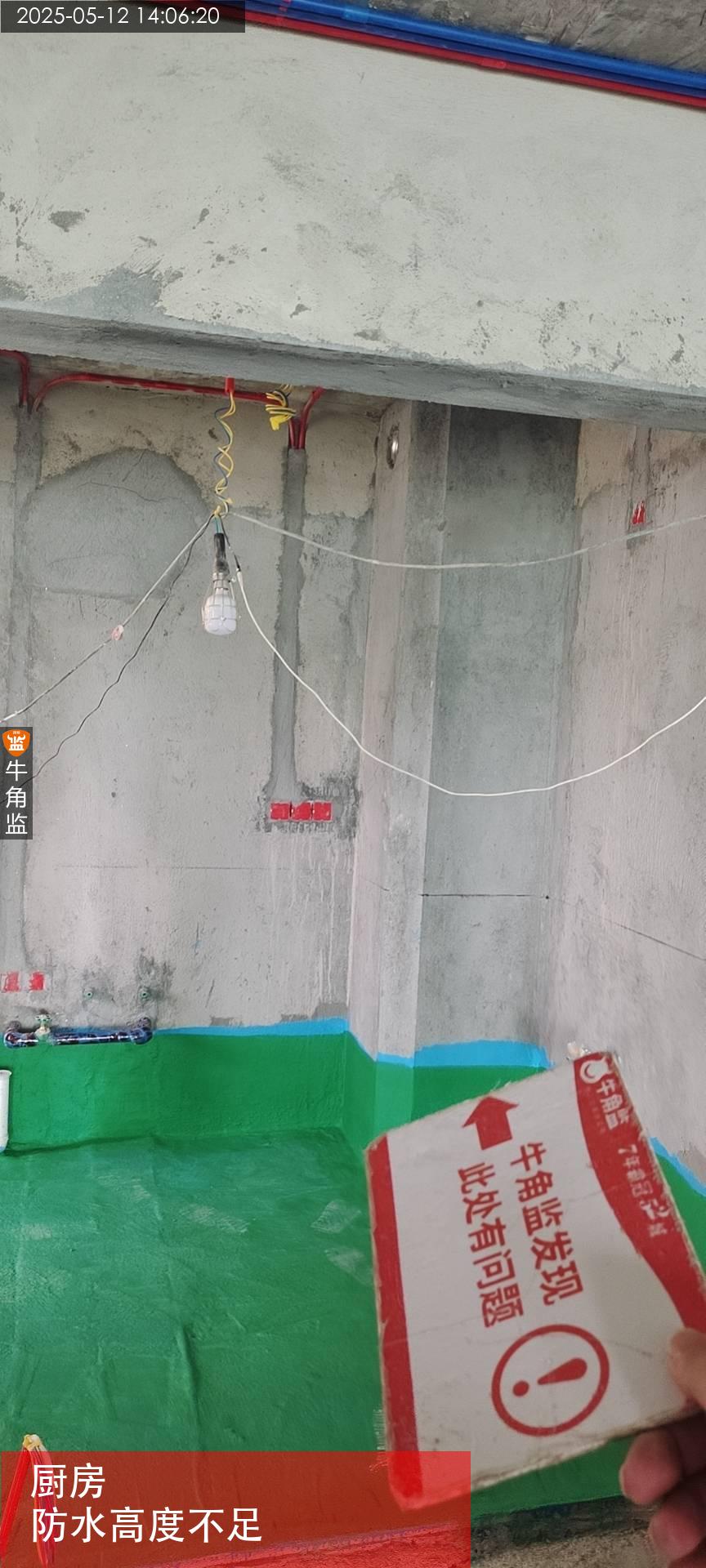

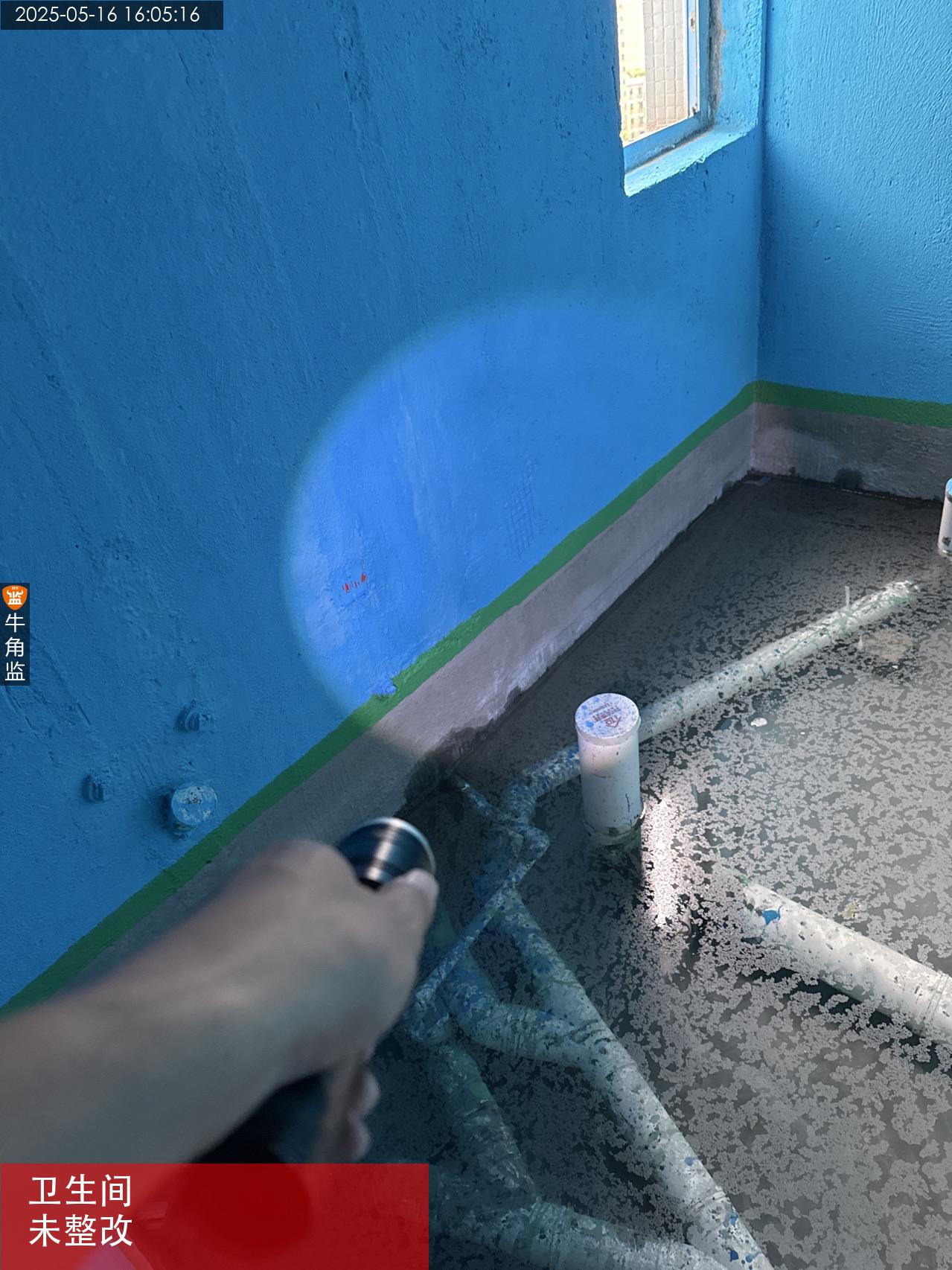

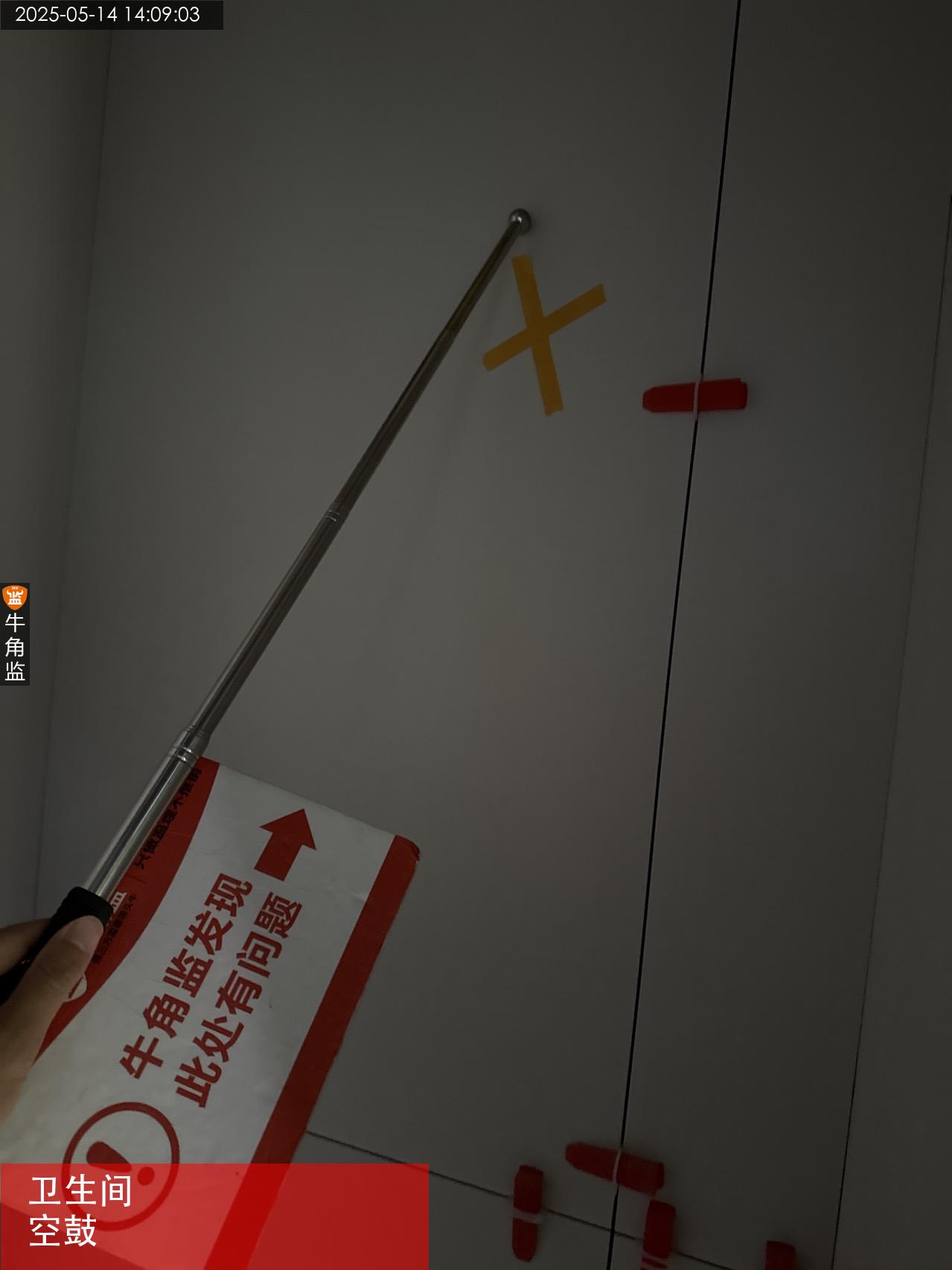

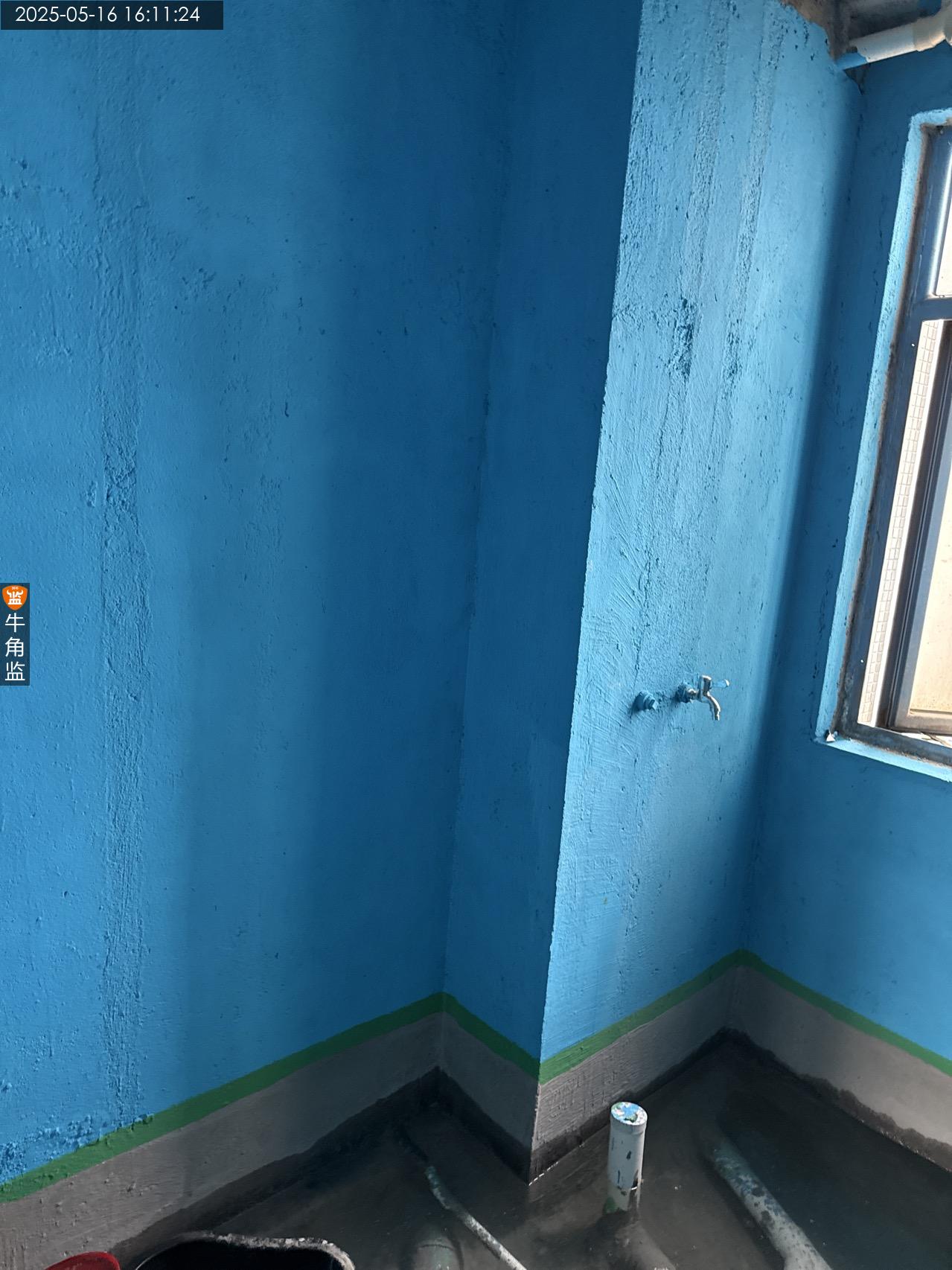

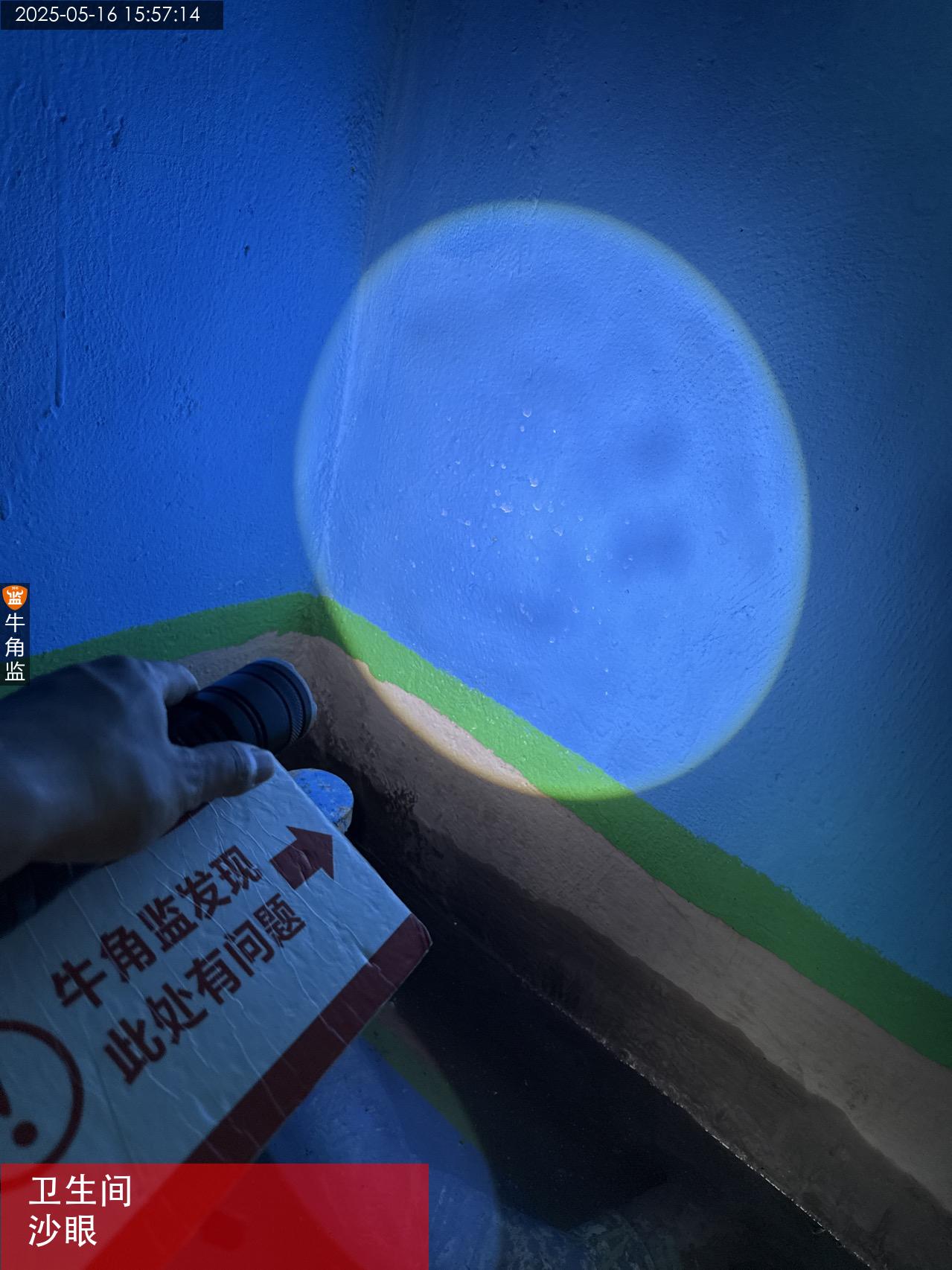

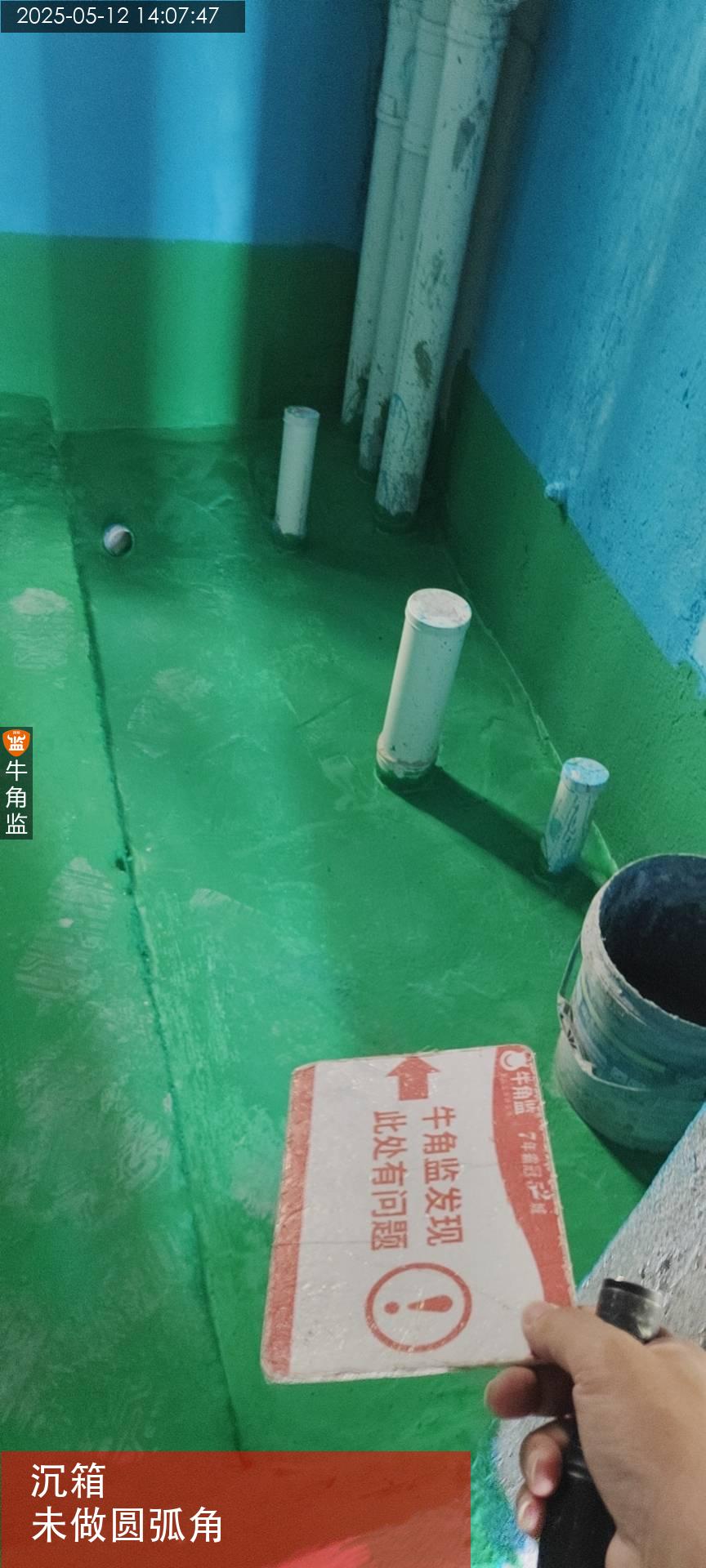

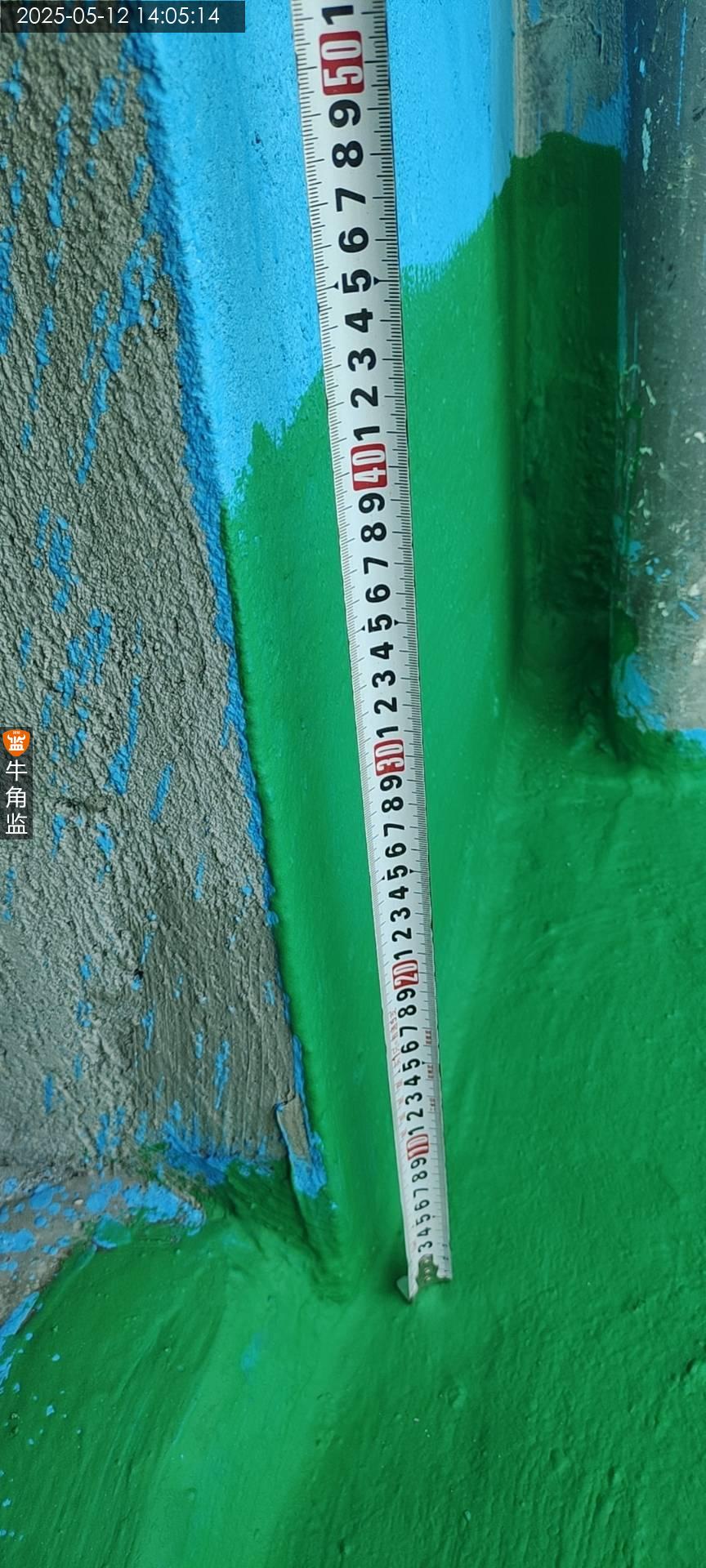

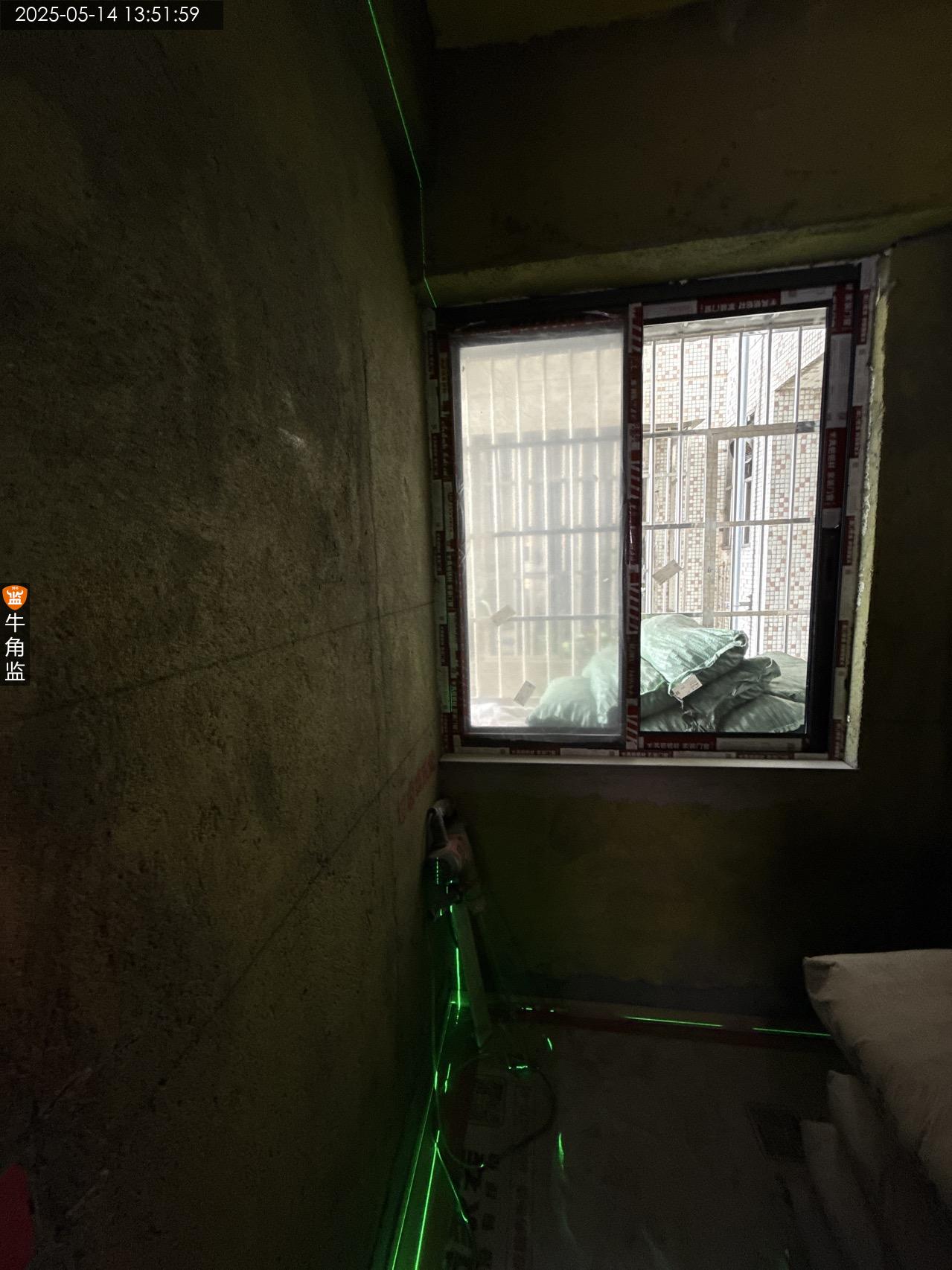

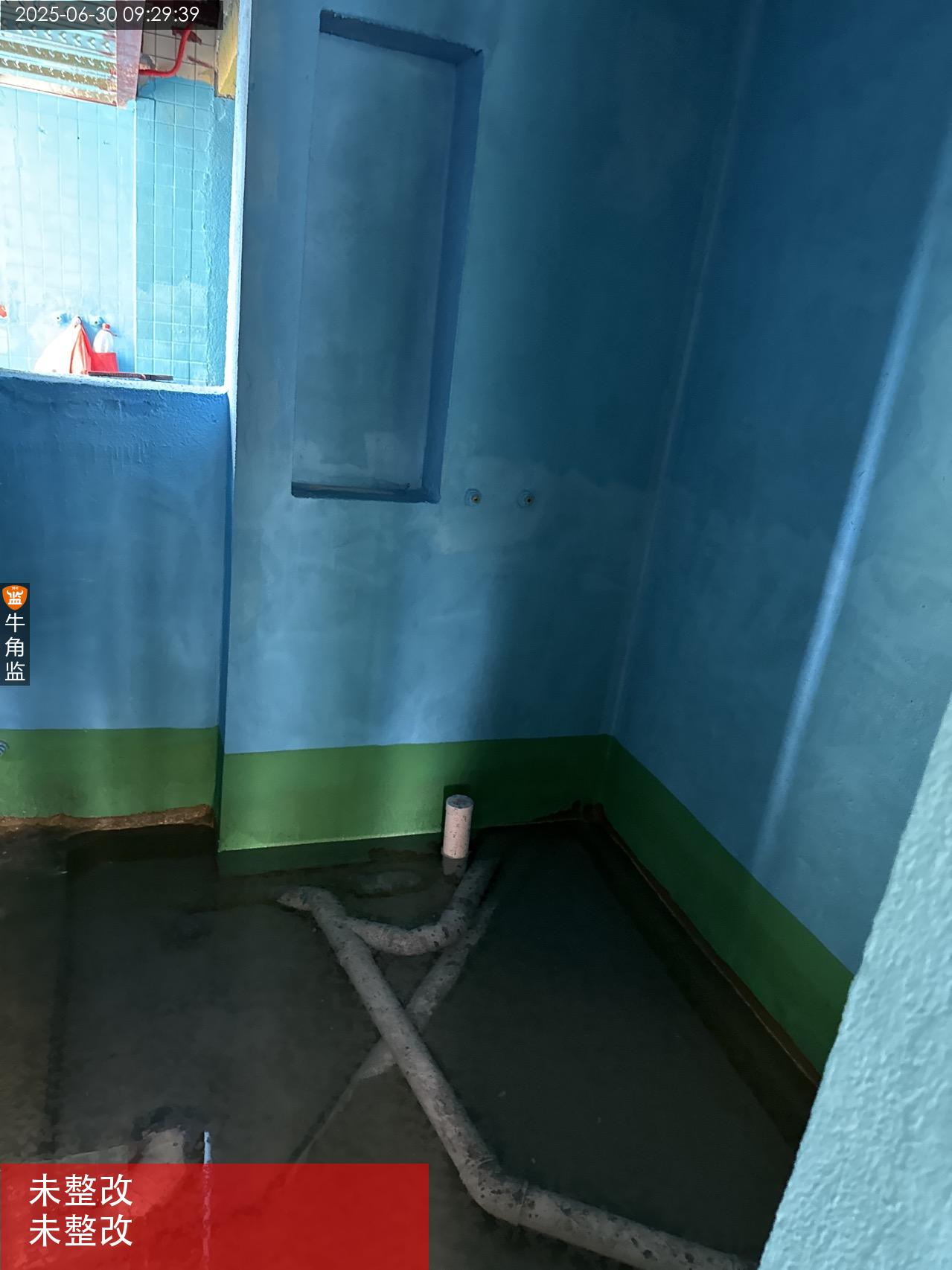

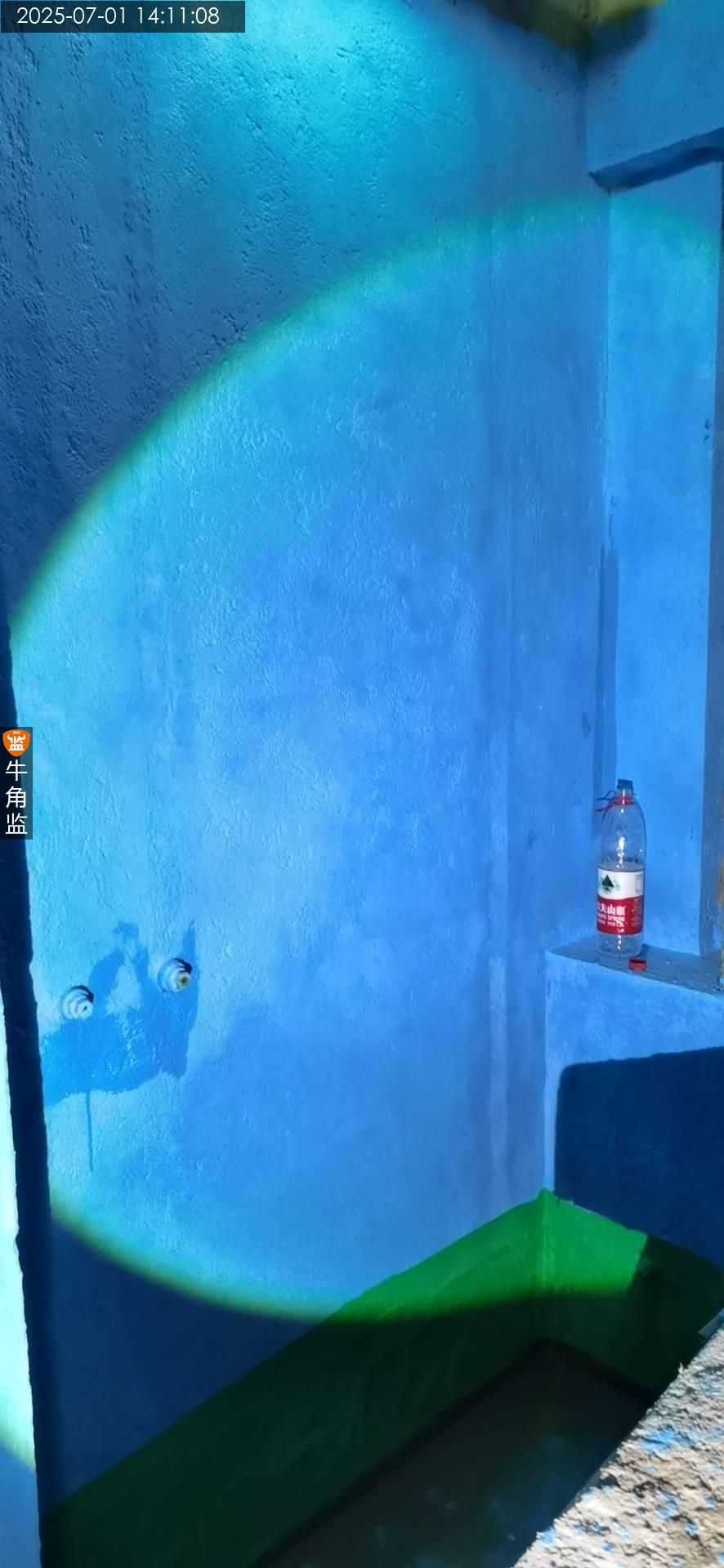

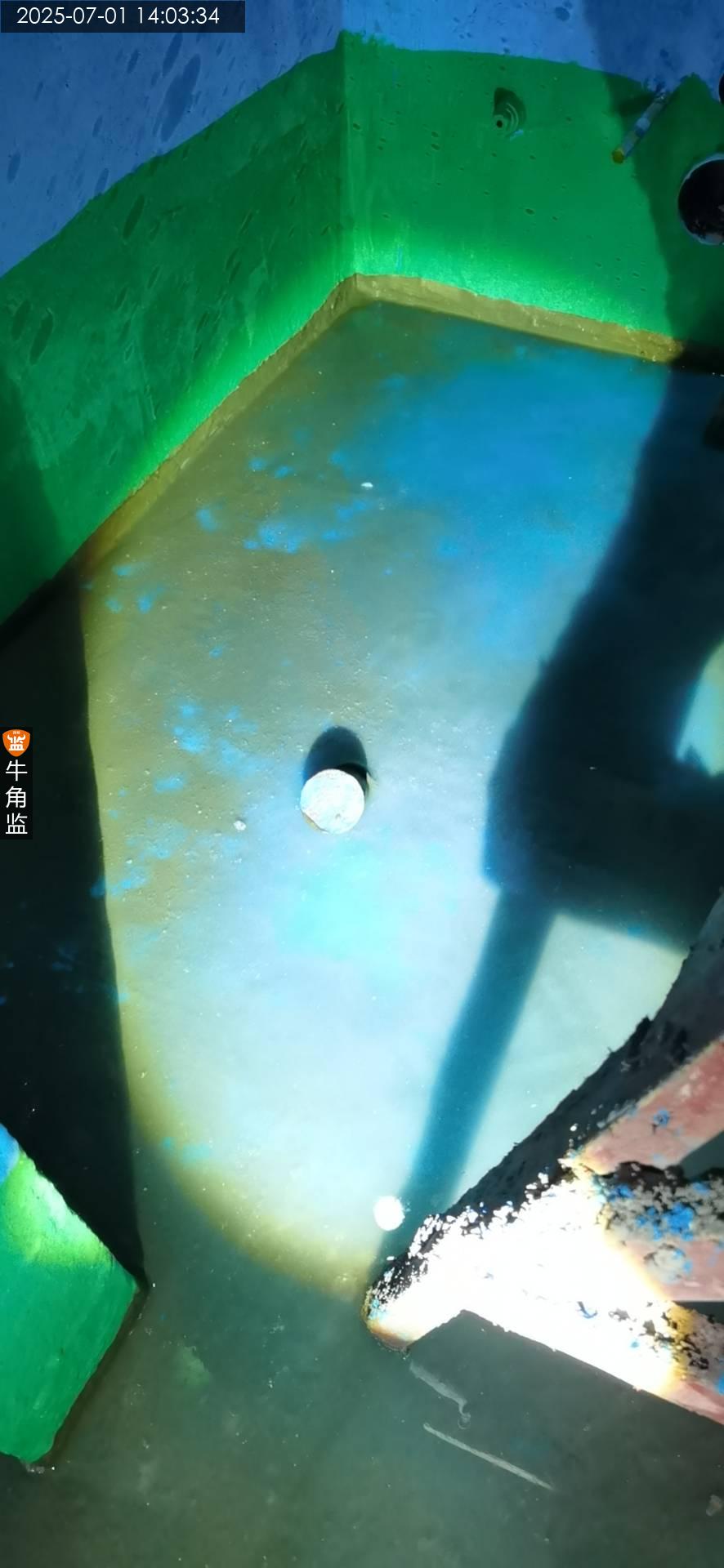

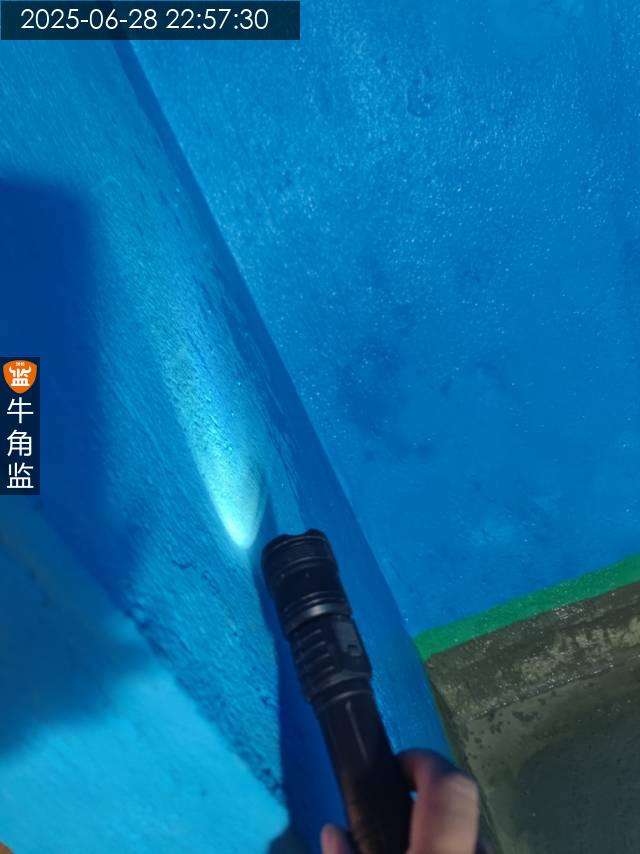

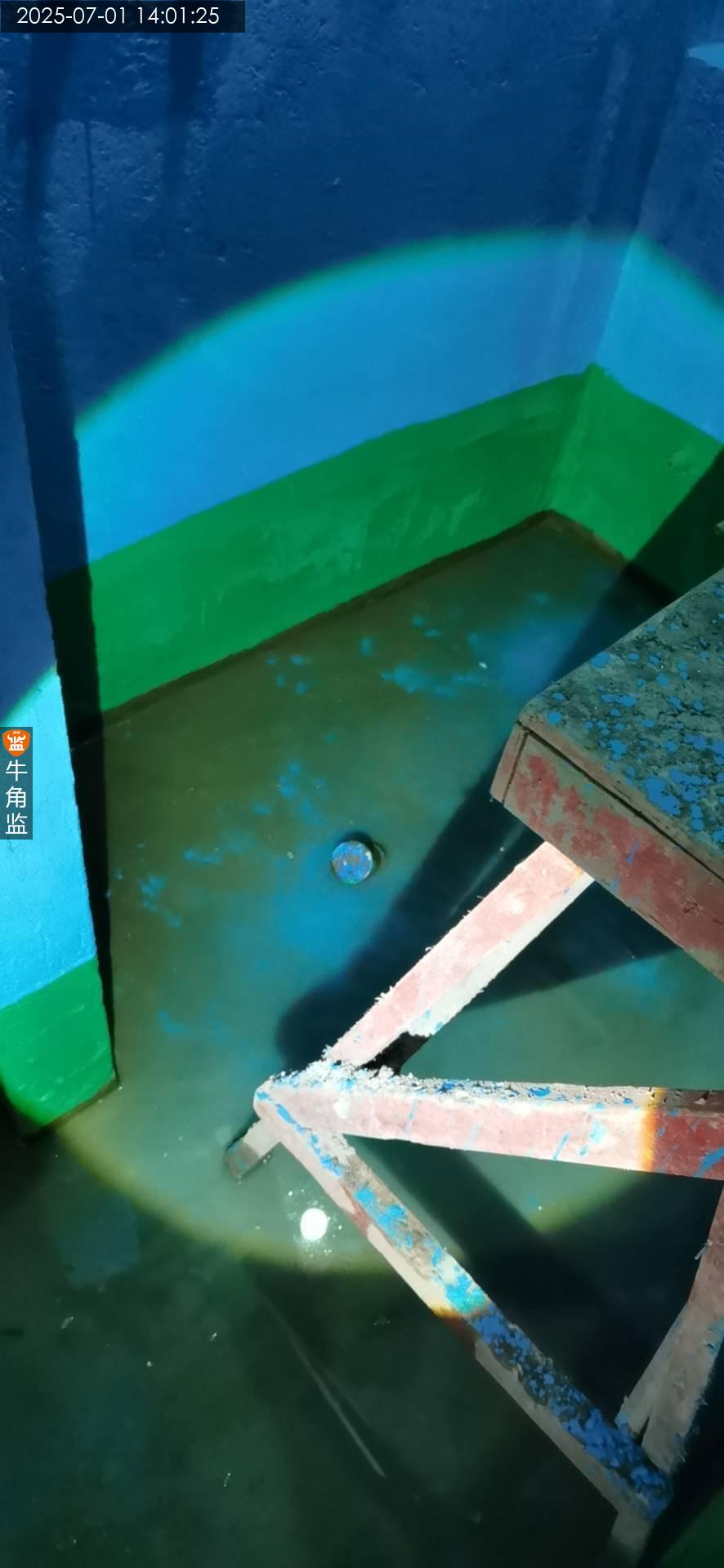

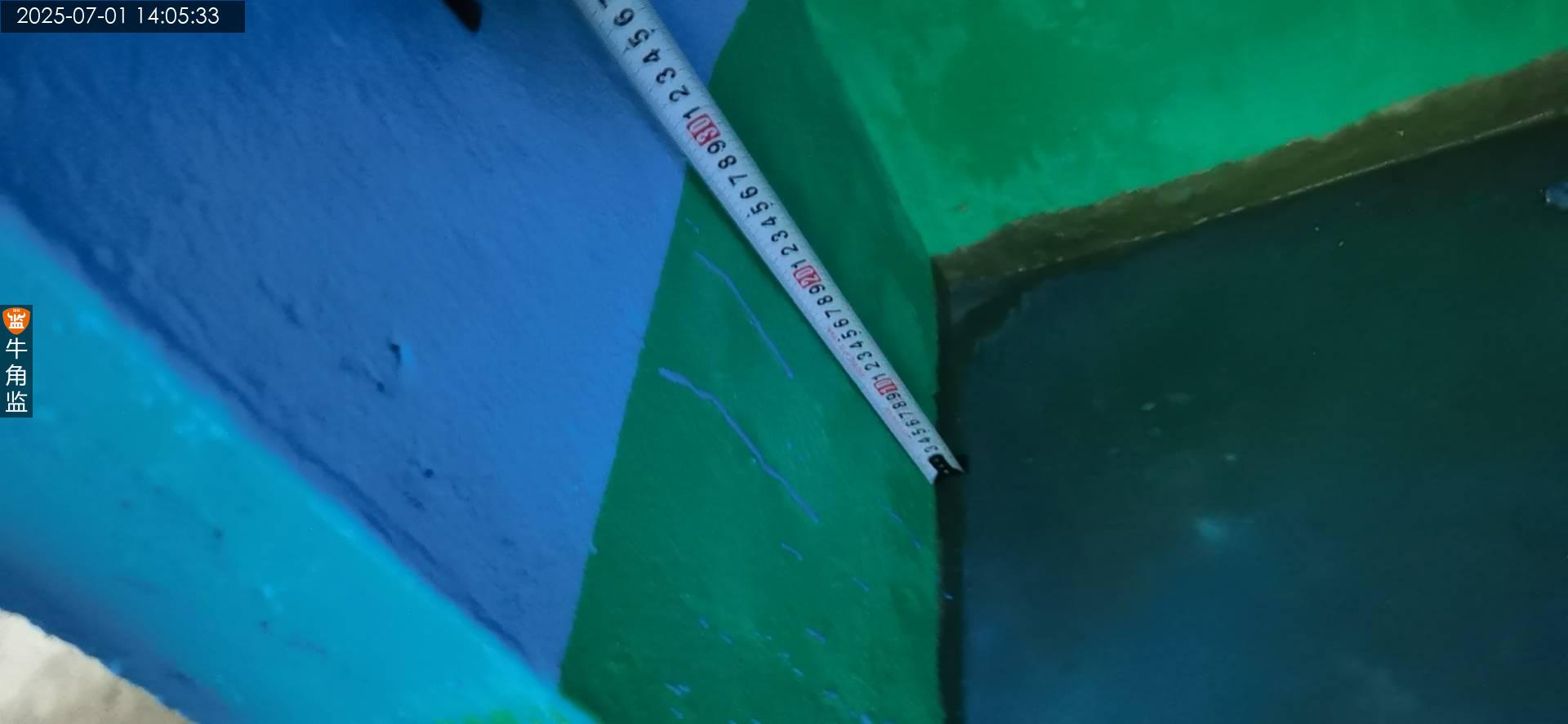

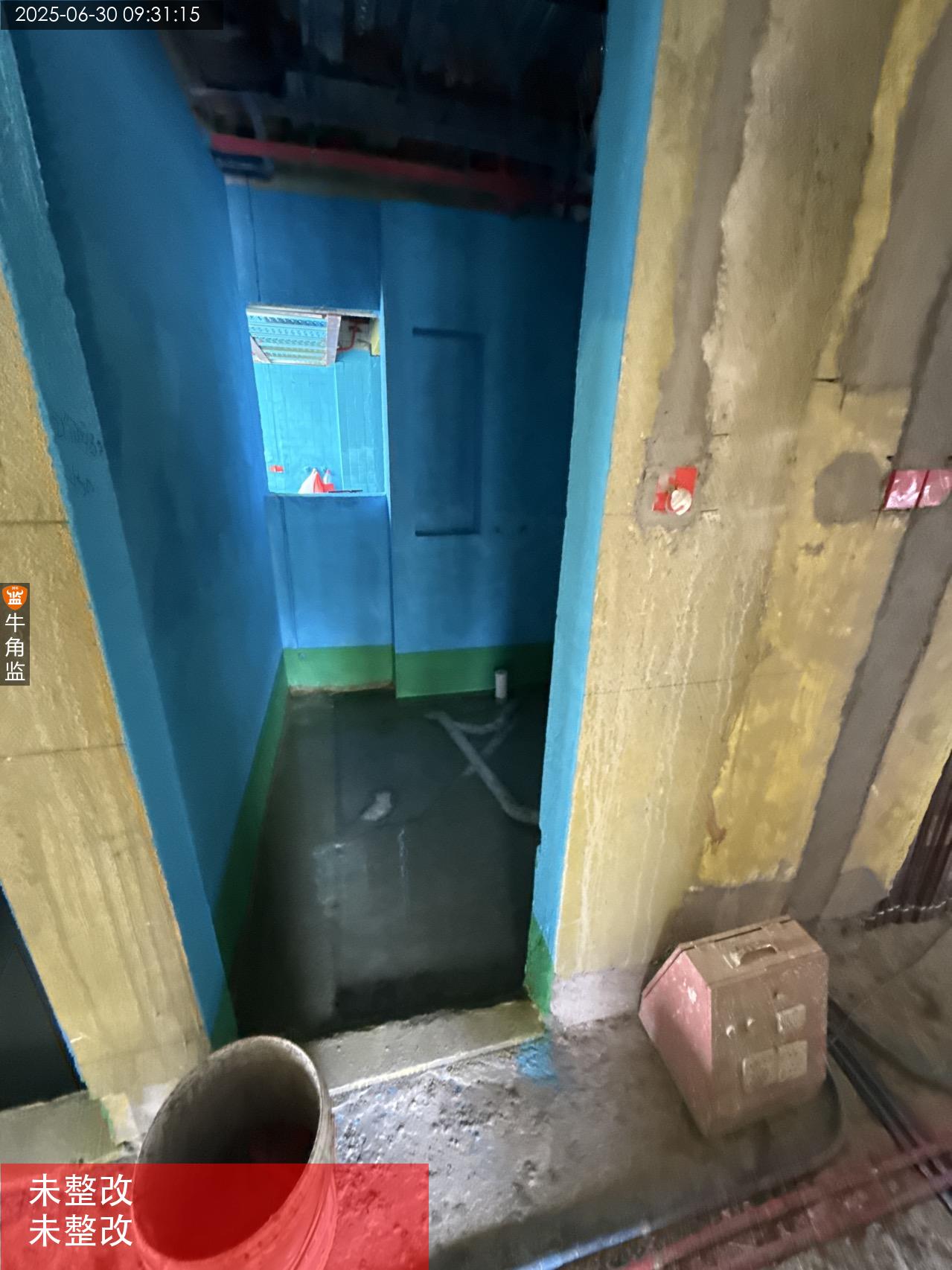

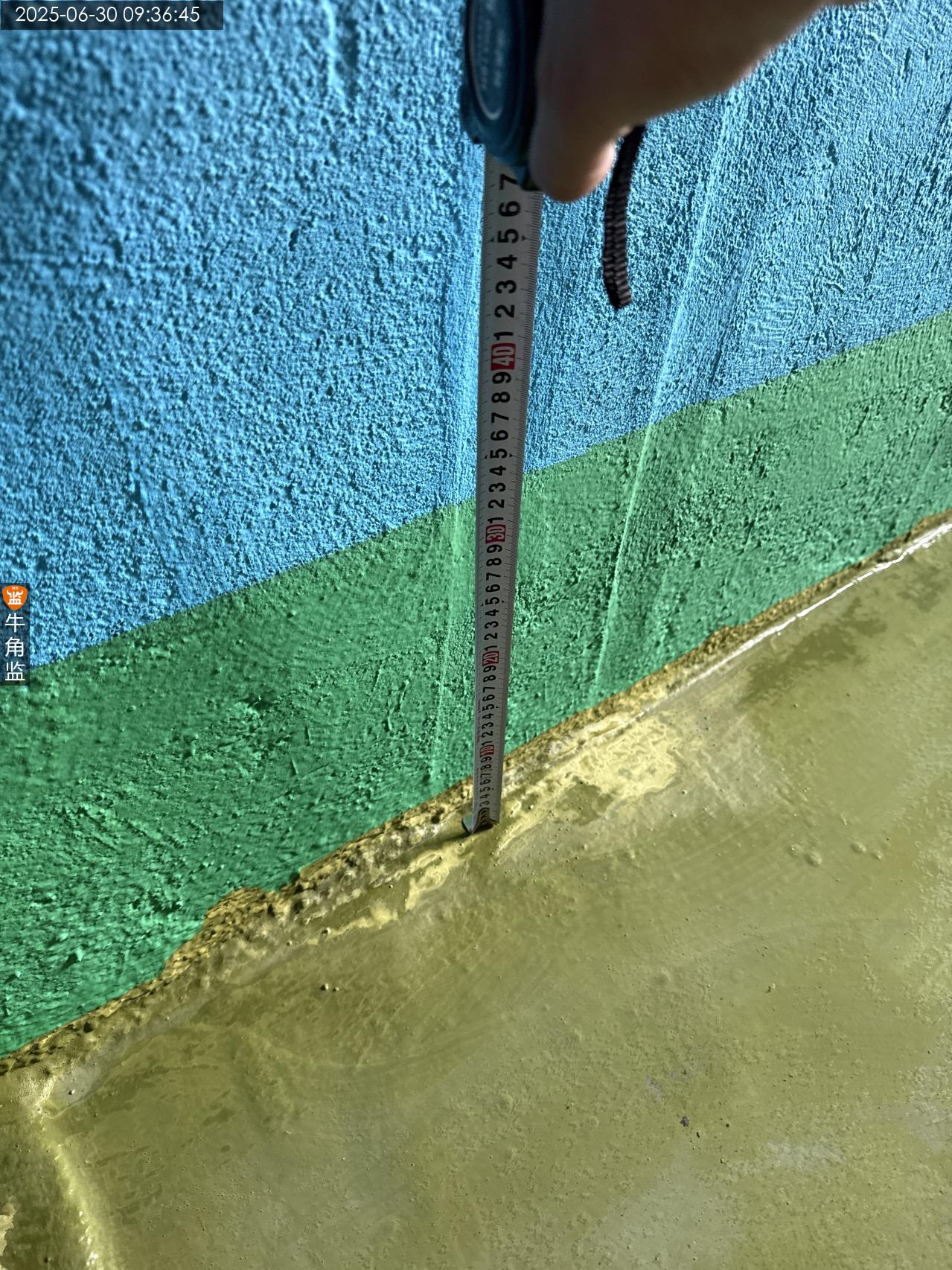

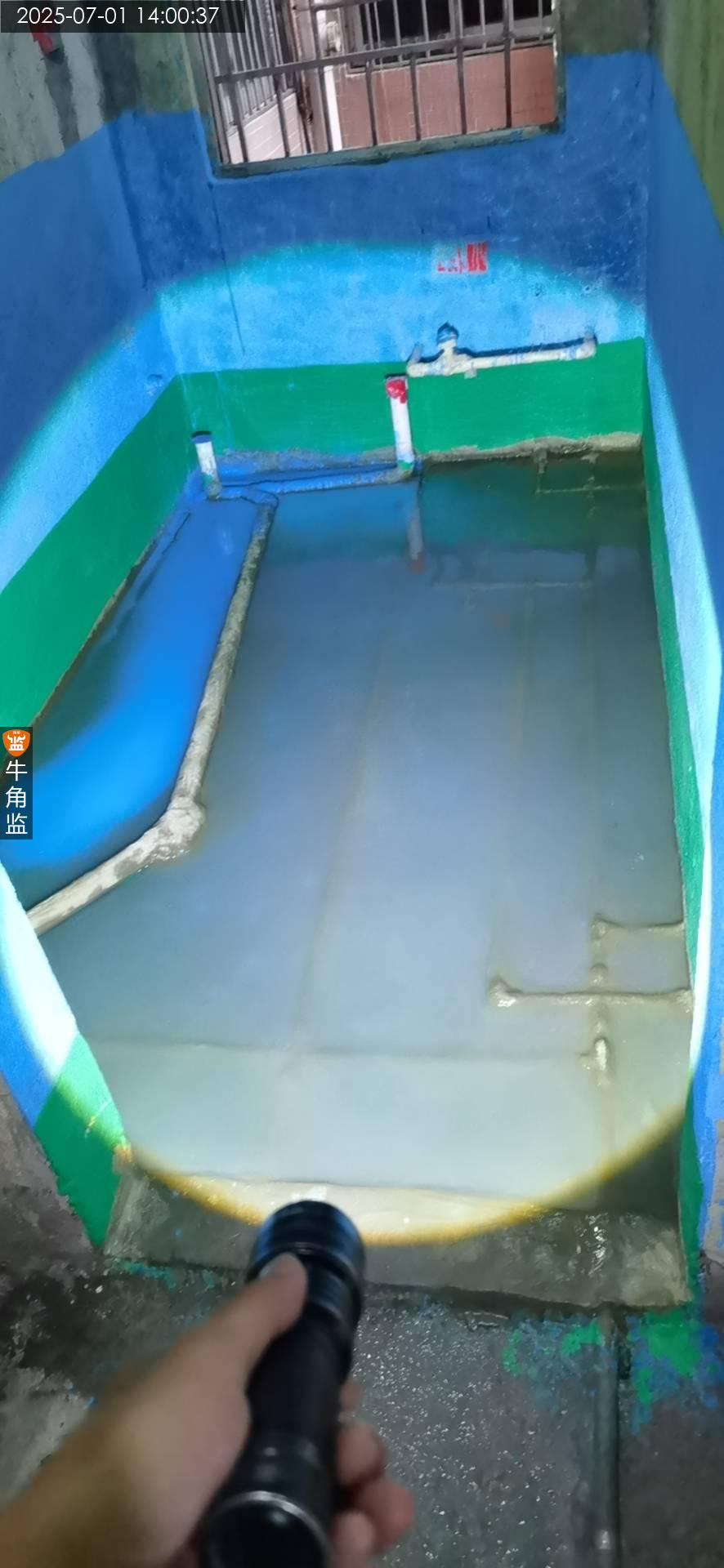

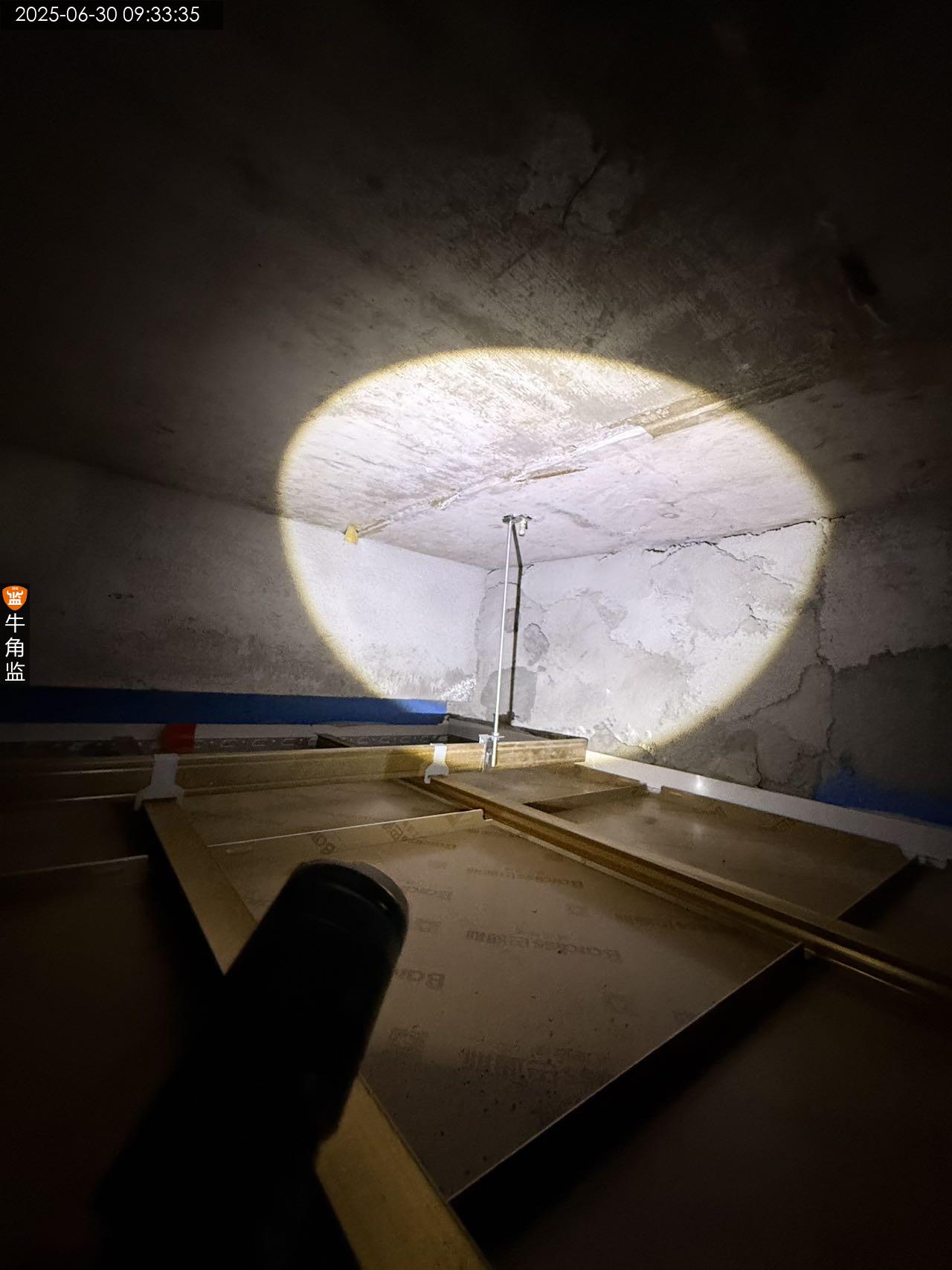

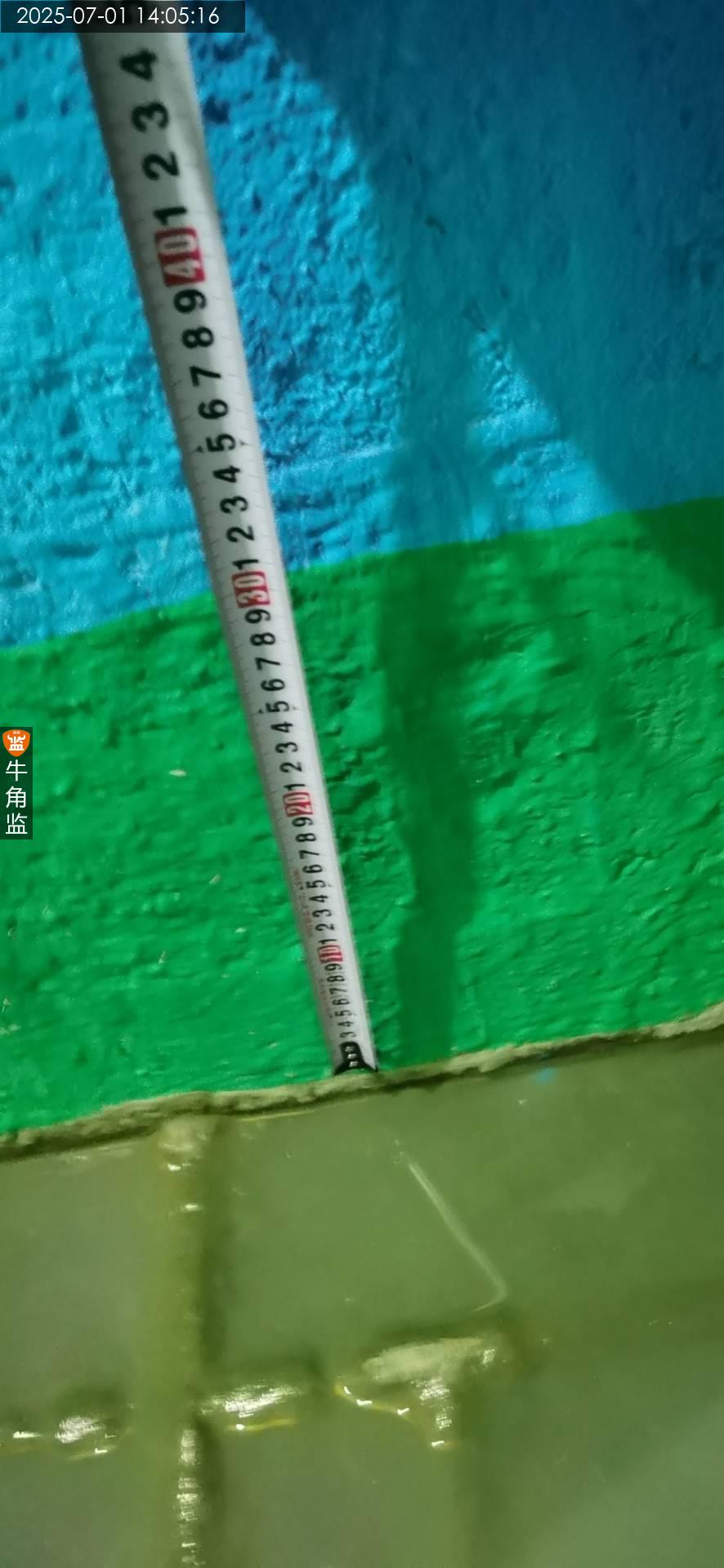

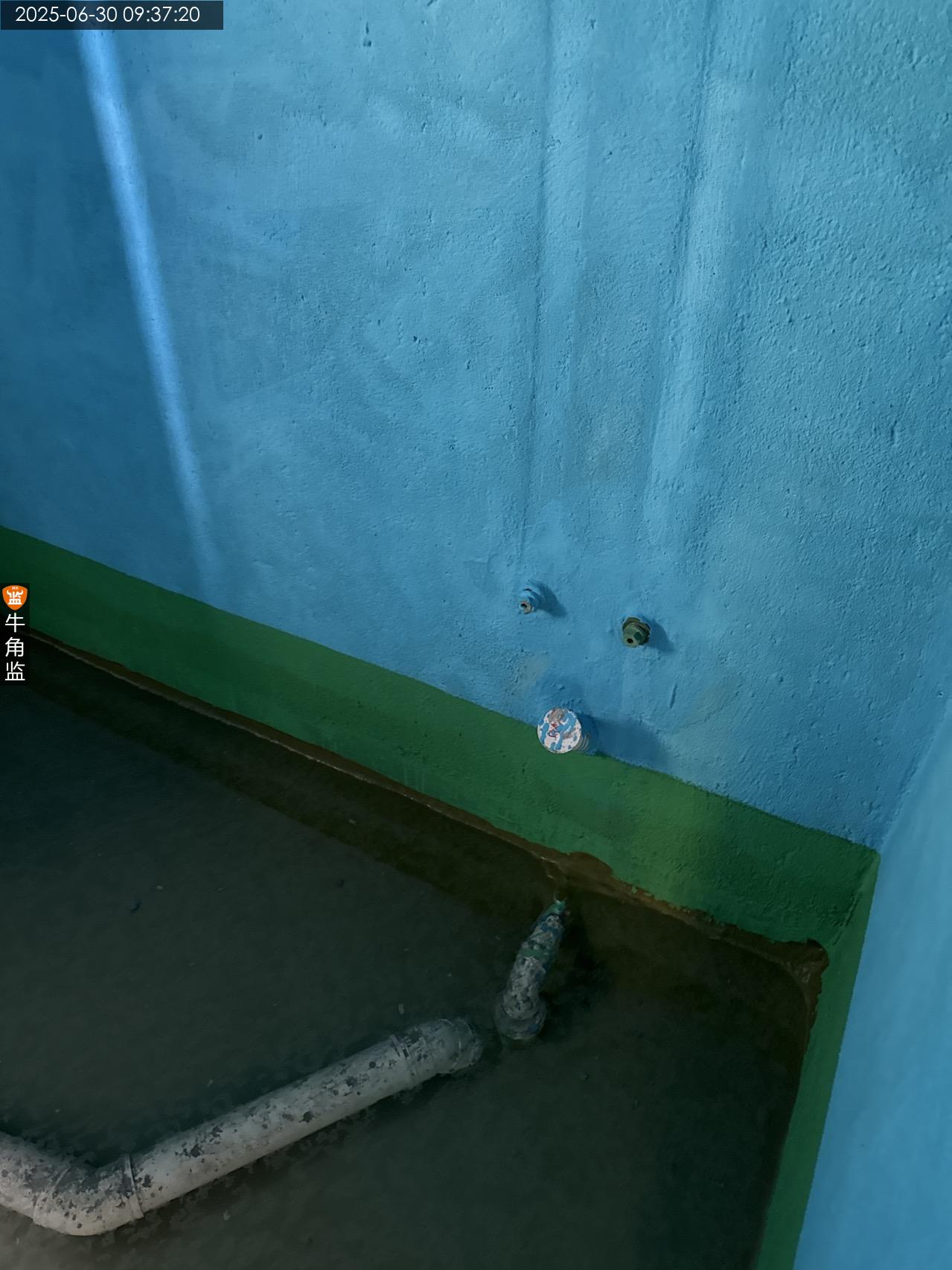

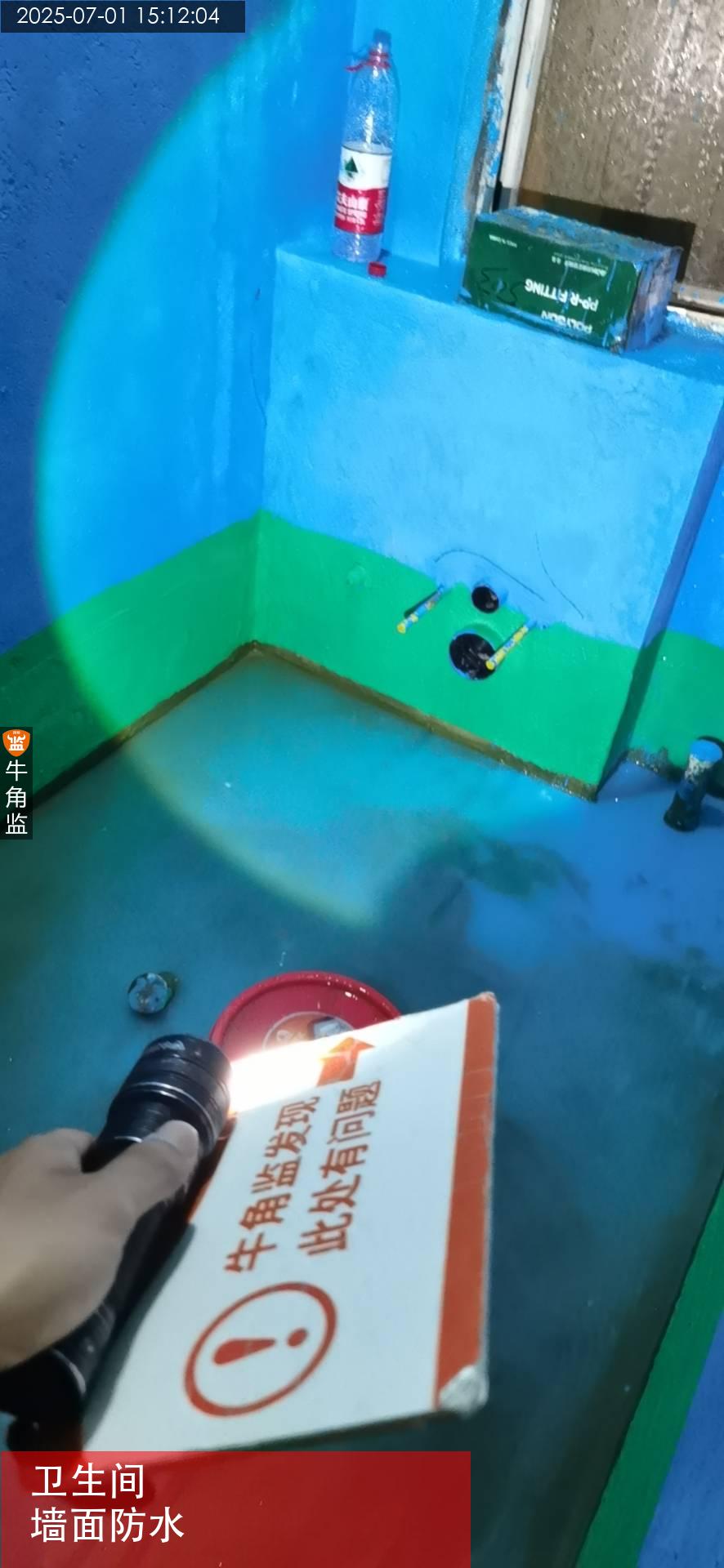

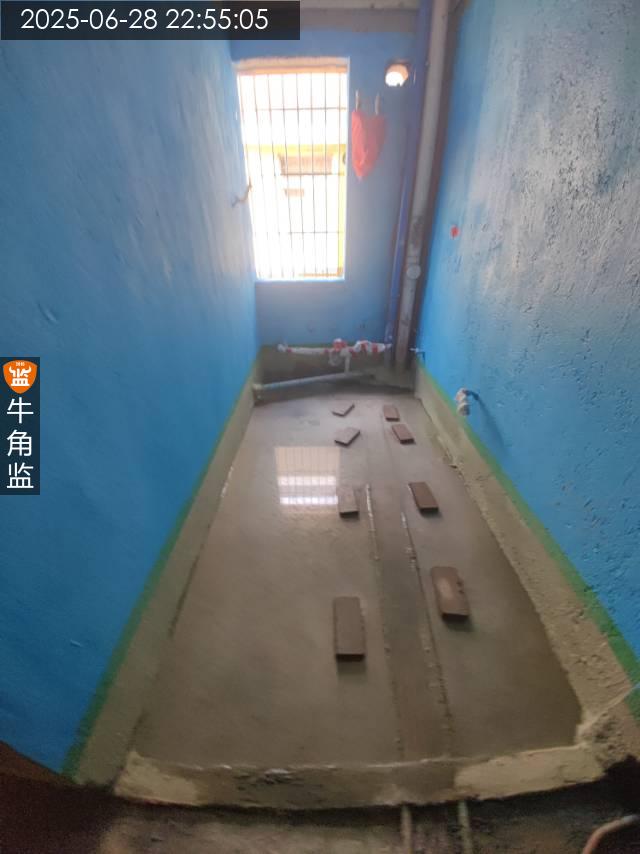

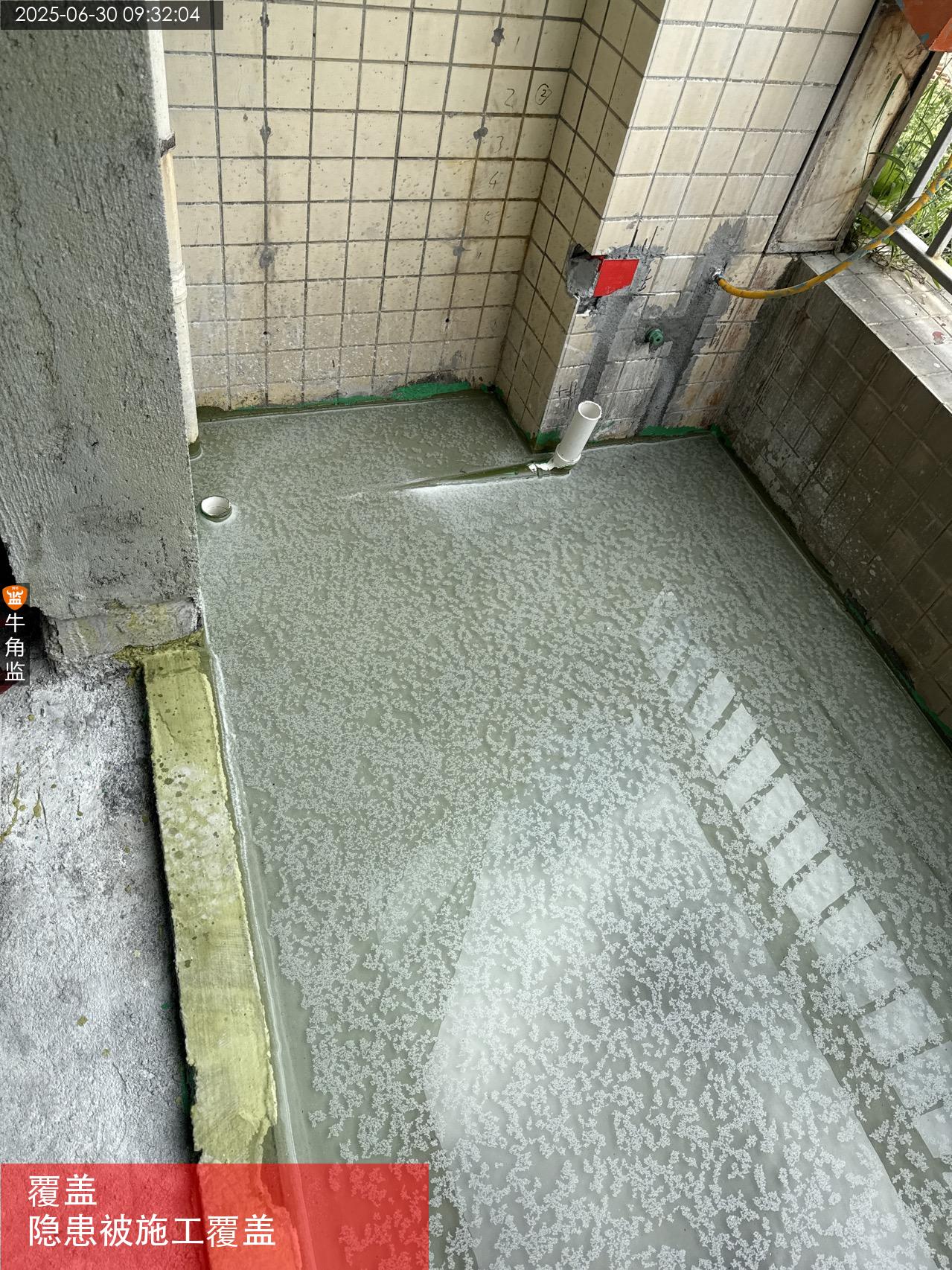

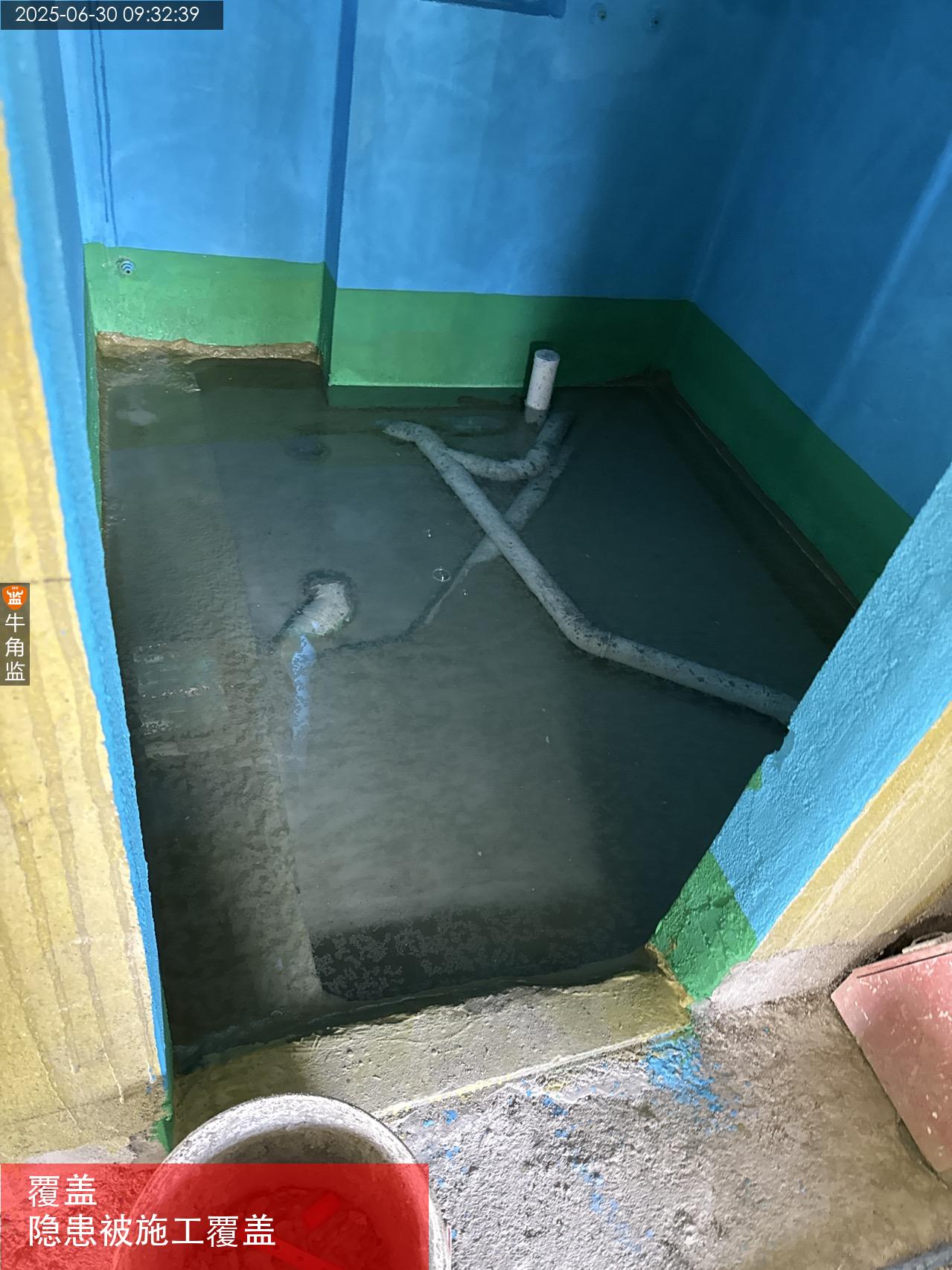

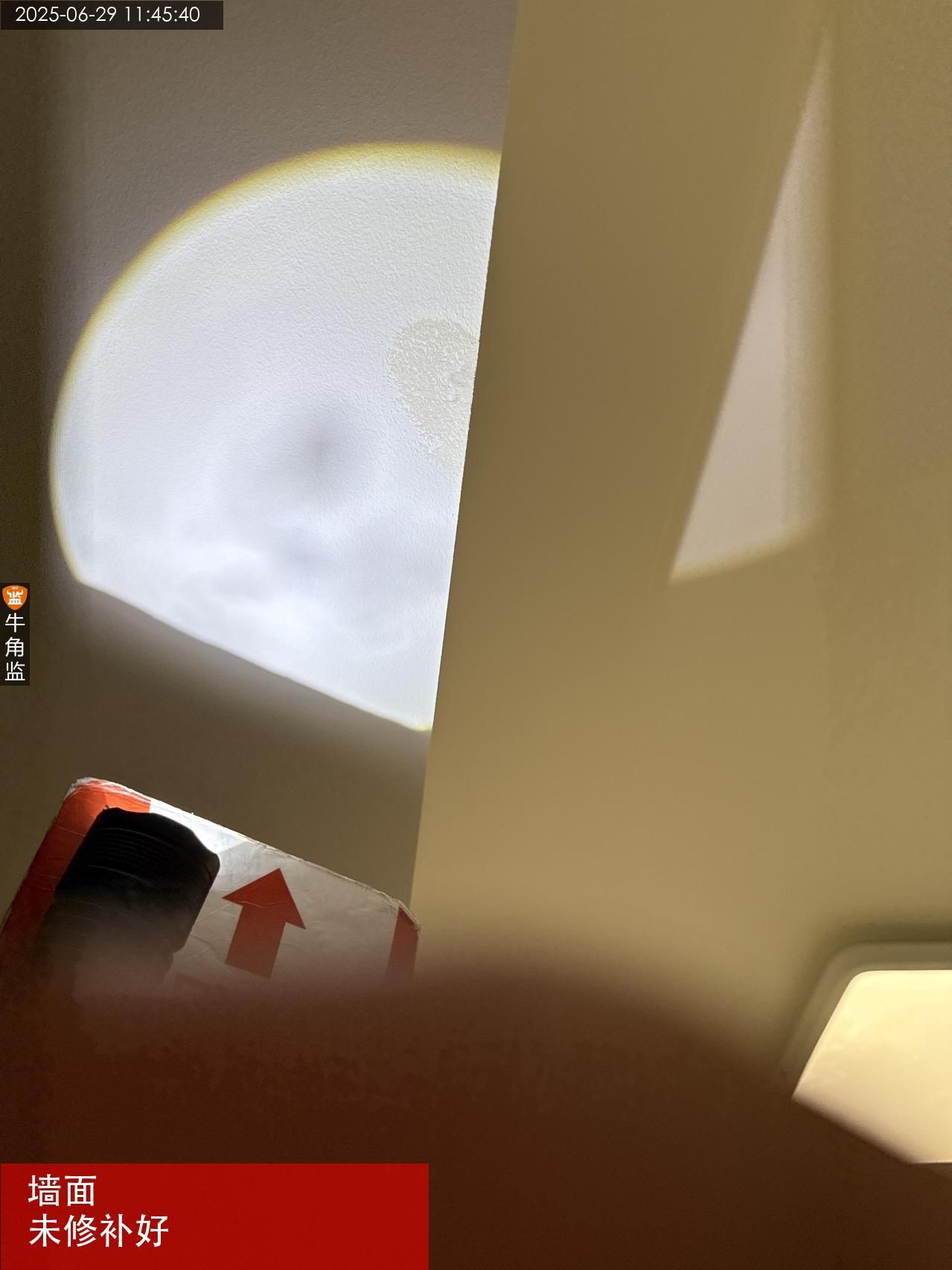

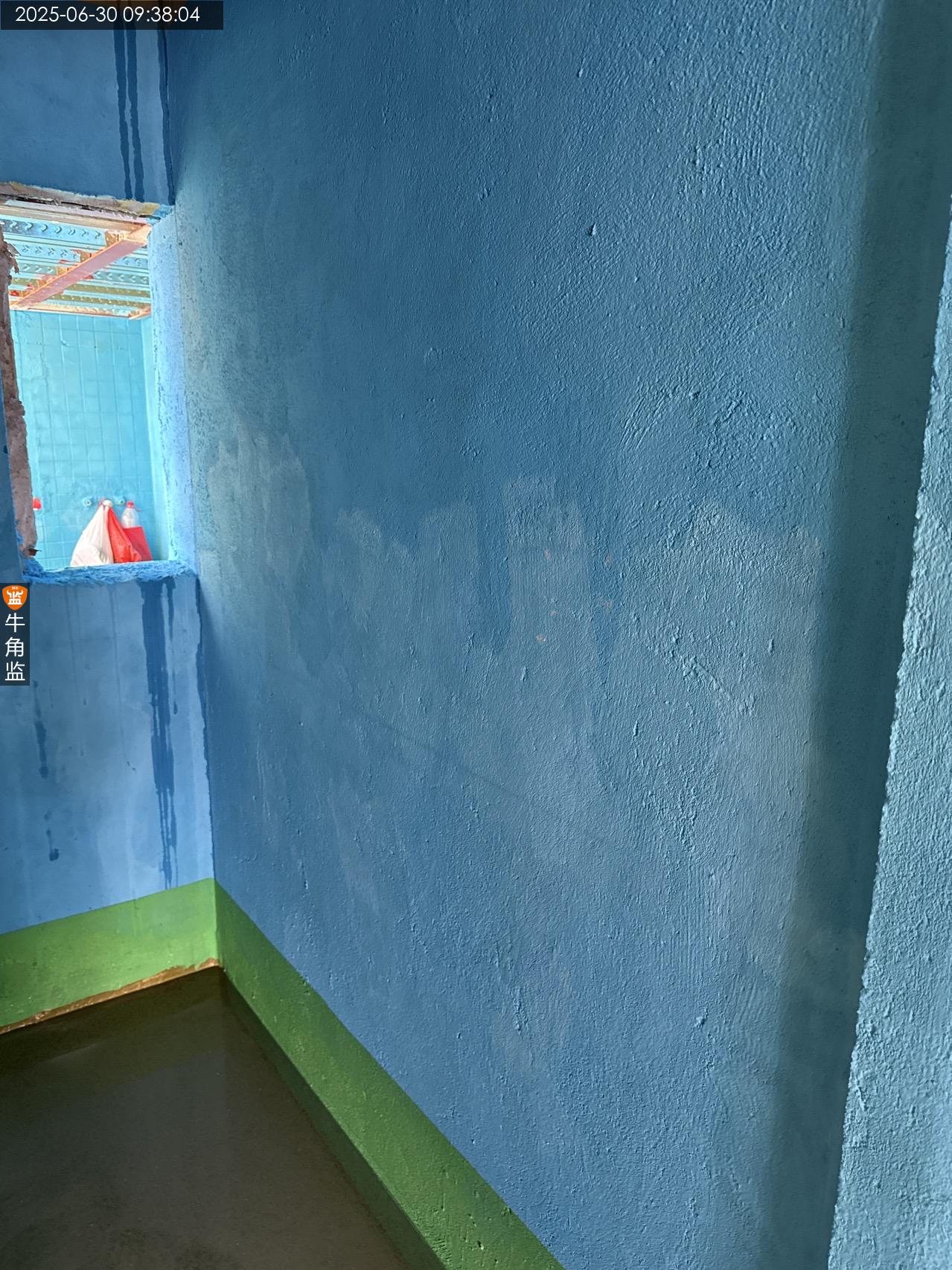

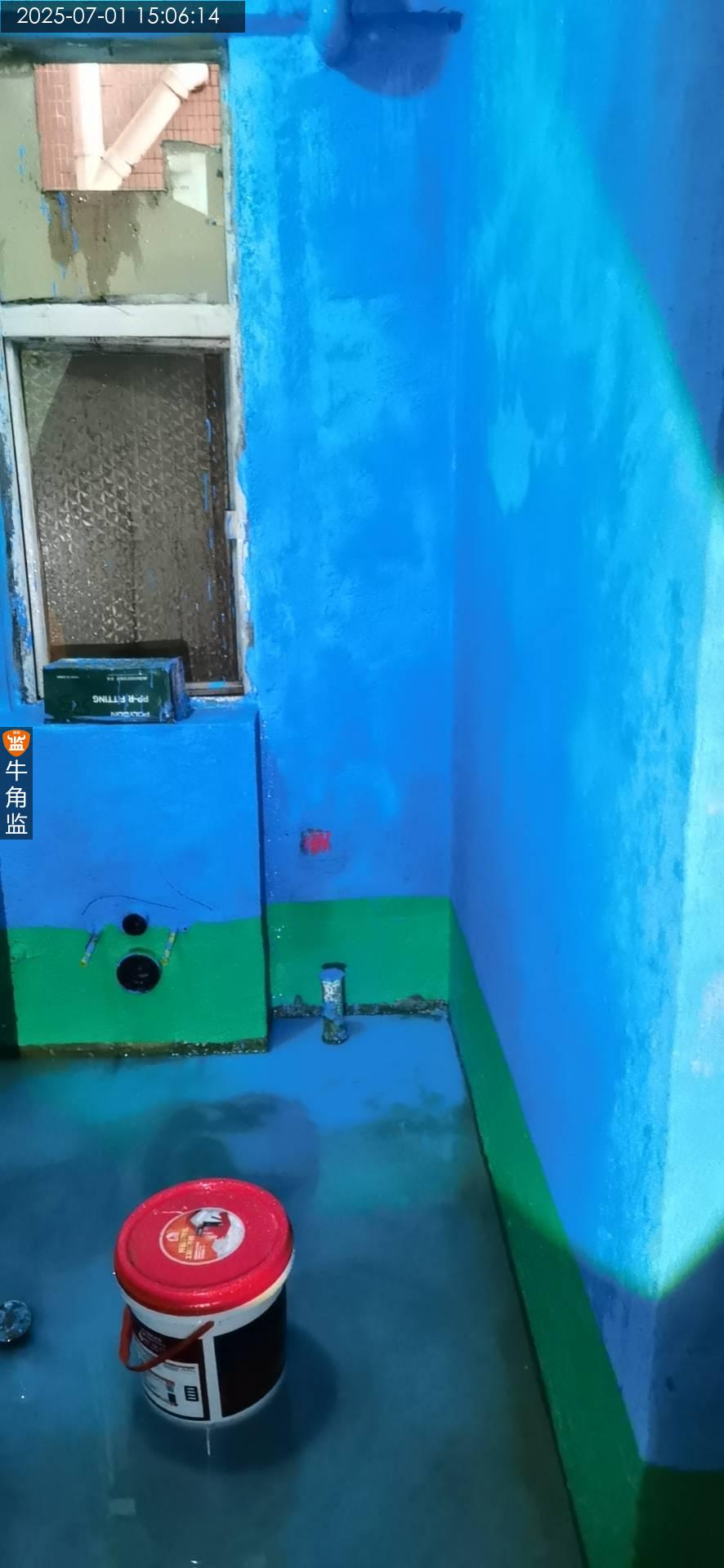

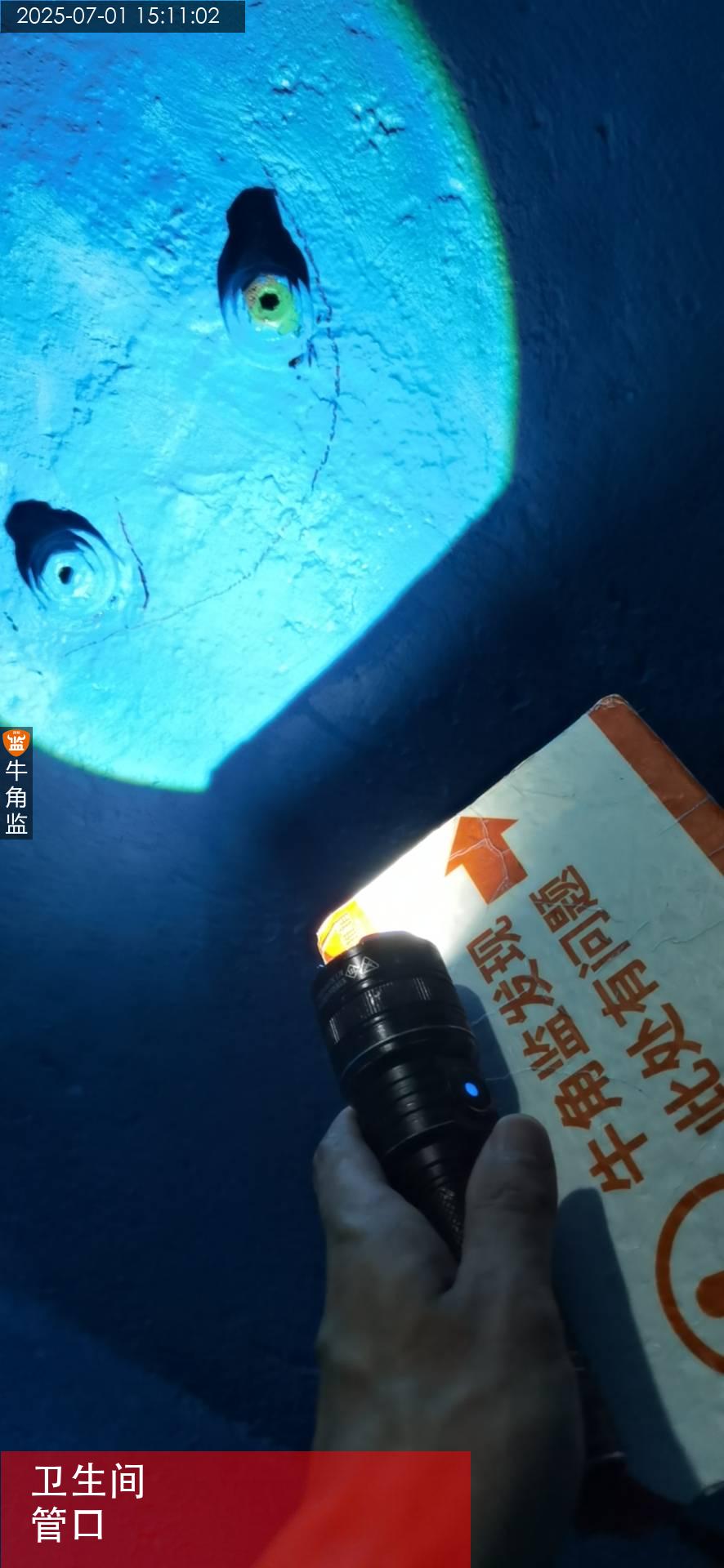

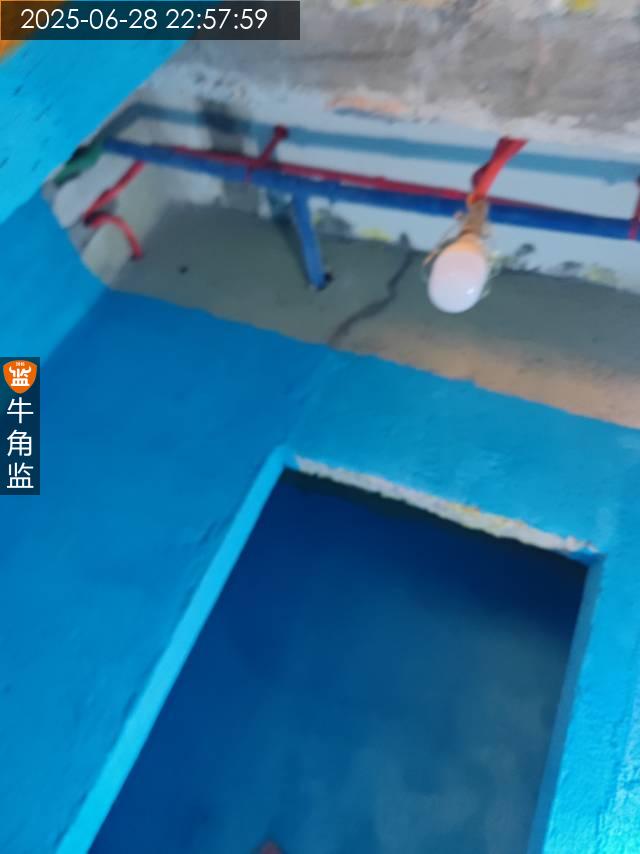

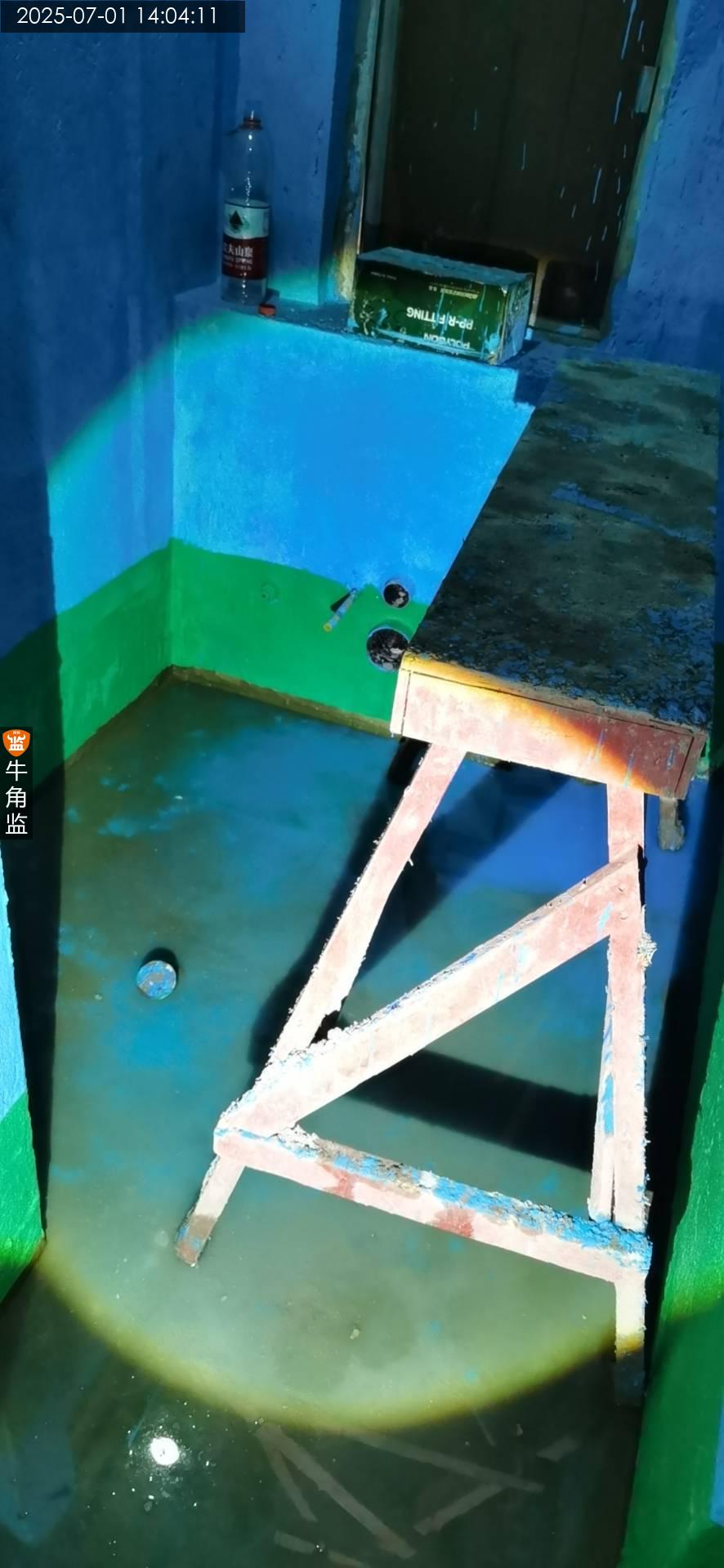

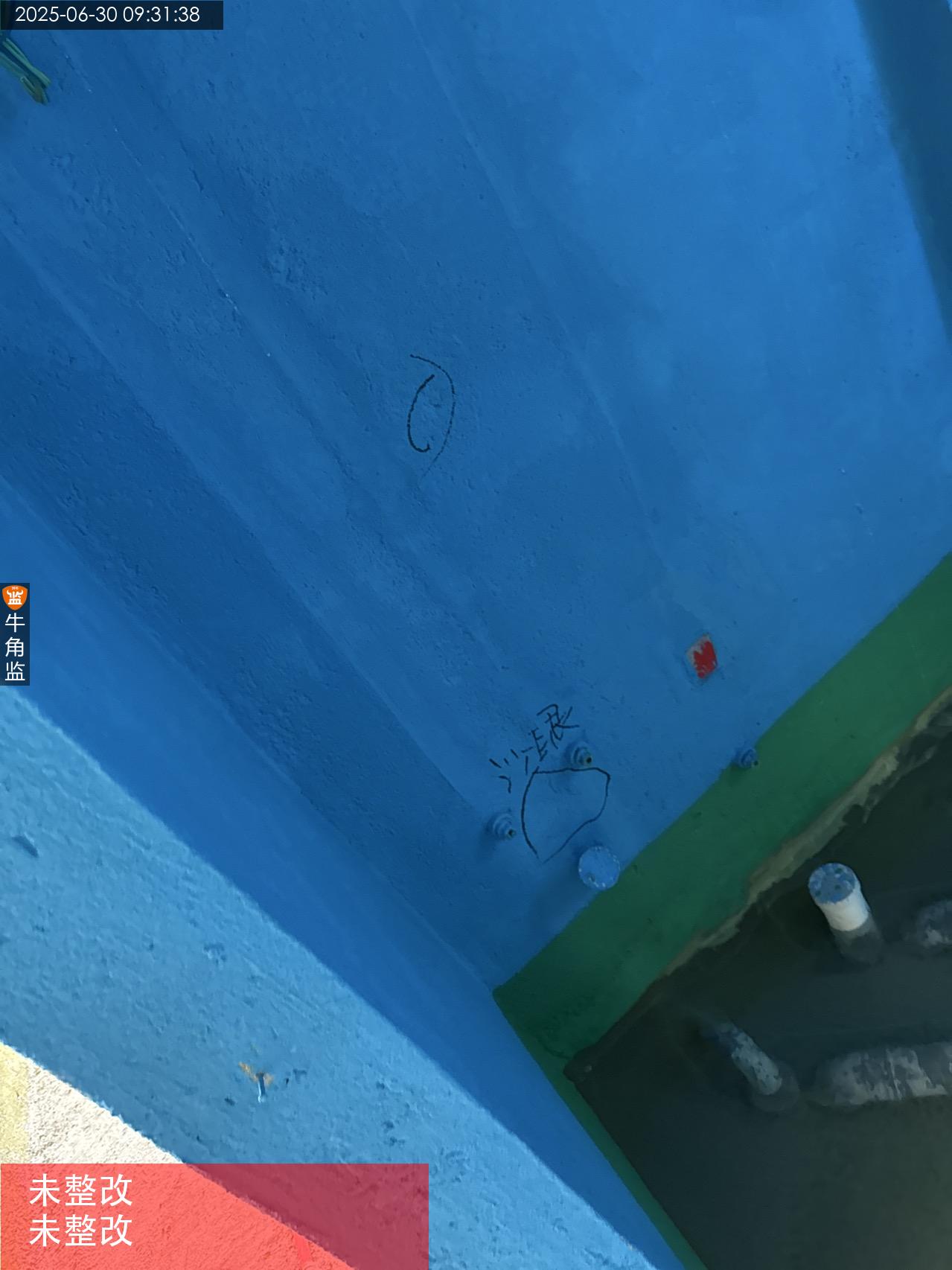

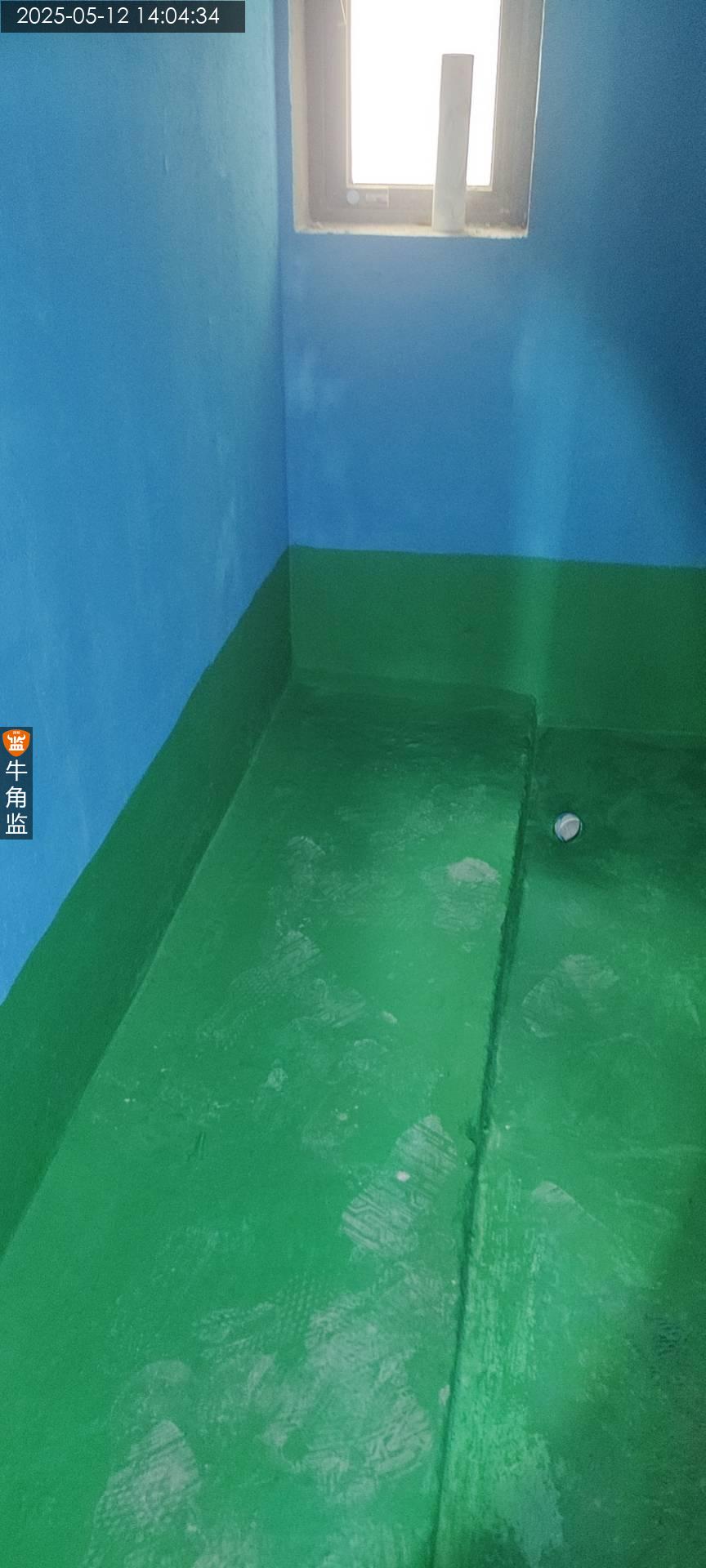

本次防水巡检报告总结: 1、厨房墙面防水涂刷高度不足! ;整改建议:补刷防水涂料至贴砖高度,不建议低于2.4米! 2、墙面防水涂刷有多处沙眼问题! ;整改建议:需要重新补刷防水涂料。不可有沙眼问题! 3、窗台周边未涂刷防水、卫生间包管墙体未砌筑;整改建议:窗户安装后需要补刷窗台周边防水。卫生间包管墙体砌筑后干透之后需要重新涂刷防水! 4、卫生间沉箱阴角位置未做圆弧角倒角处理,并且有局部开裂问题!后续有渗漏水隐患!;整改建议:沉箱阴角需要做圆弧角倒角处理后再涂刷防水涂料! 后期施工建议: 1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳部分必须做圆弧角处理。 2、管道底部周边,地面上返墙面30cm处,应做防水附加层。 3、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。
2025-05-12
荔湾区芳********7748
设 计 师:未知
施工队长:杨工
工地面积:87.00㎡

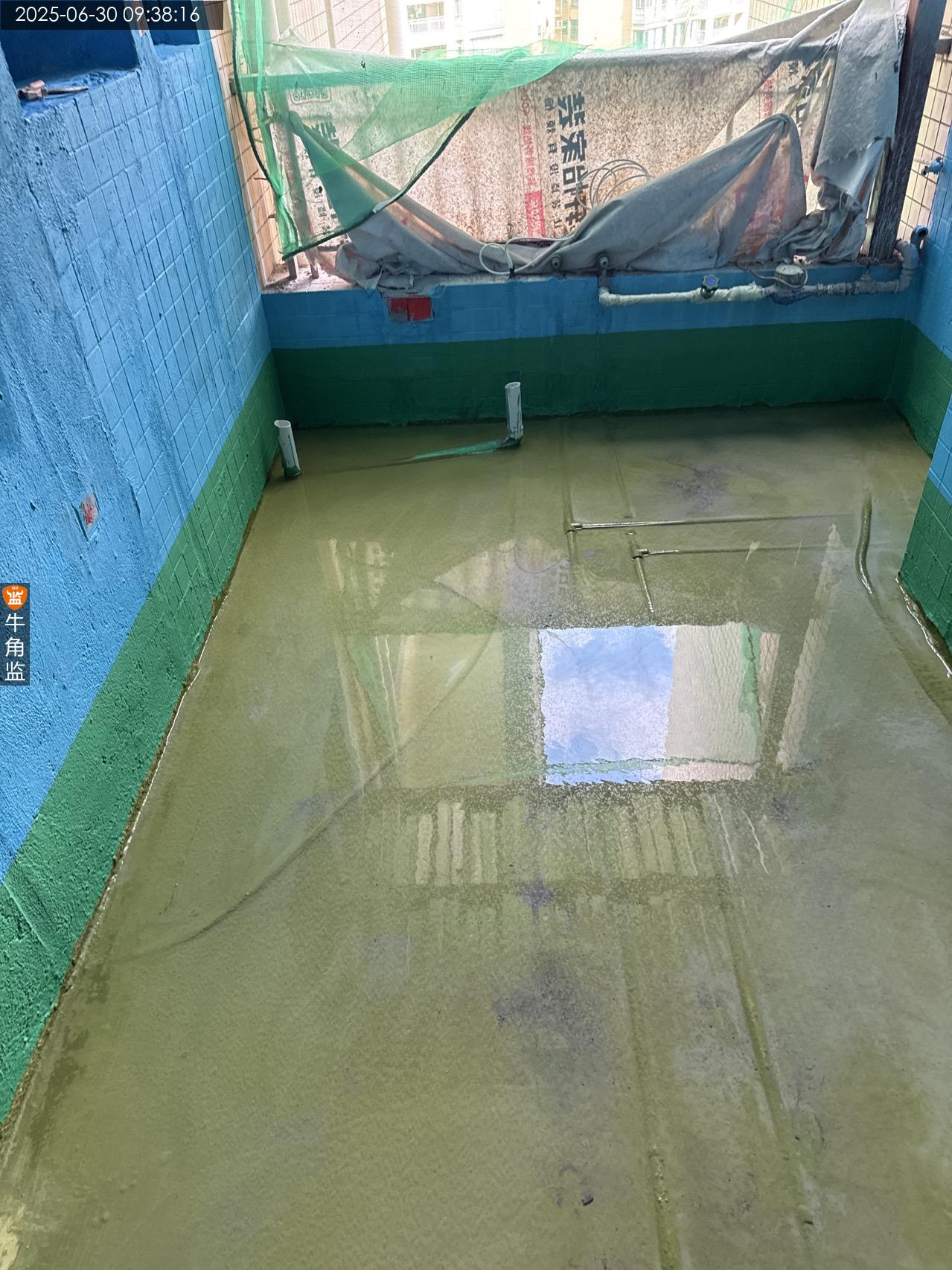

装修总价:0.00
本次评价:C
本次评语:

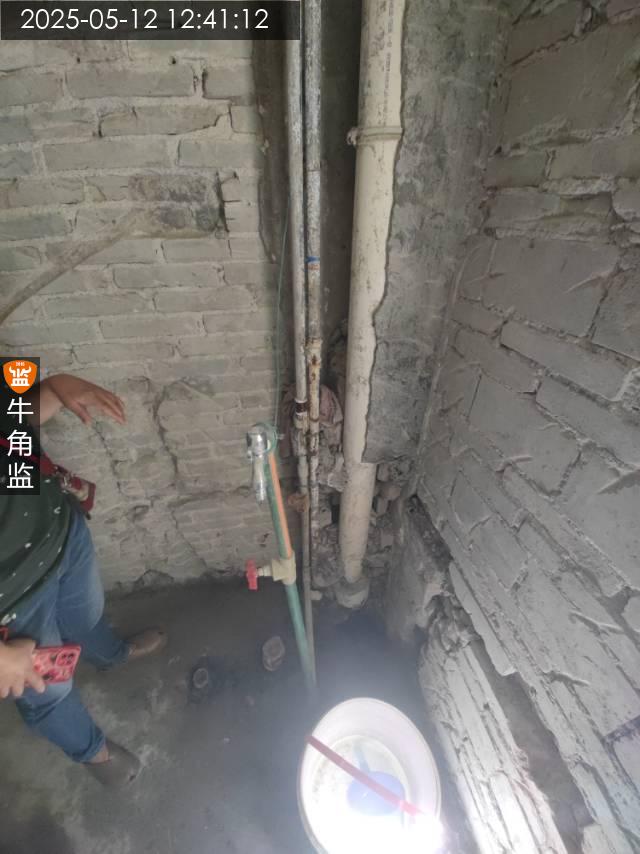

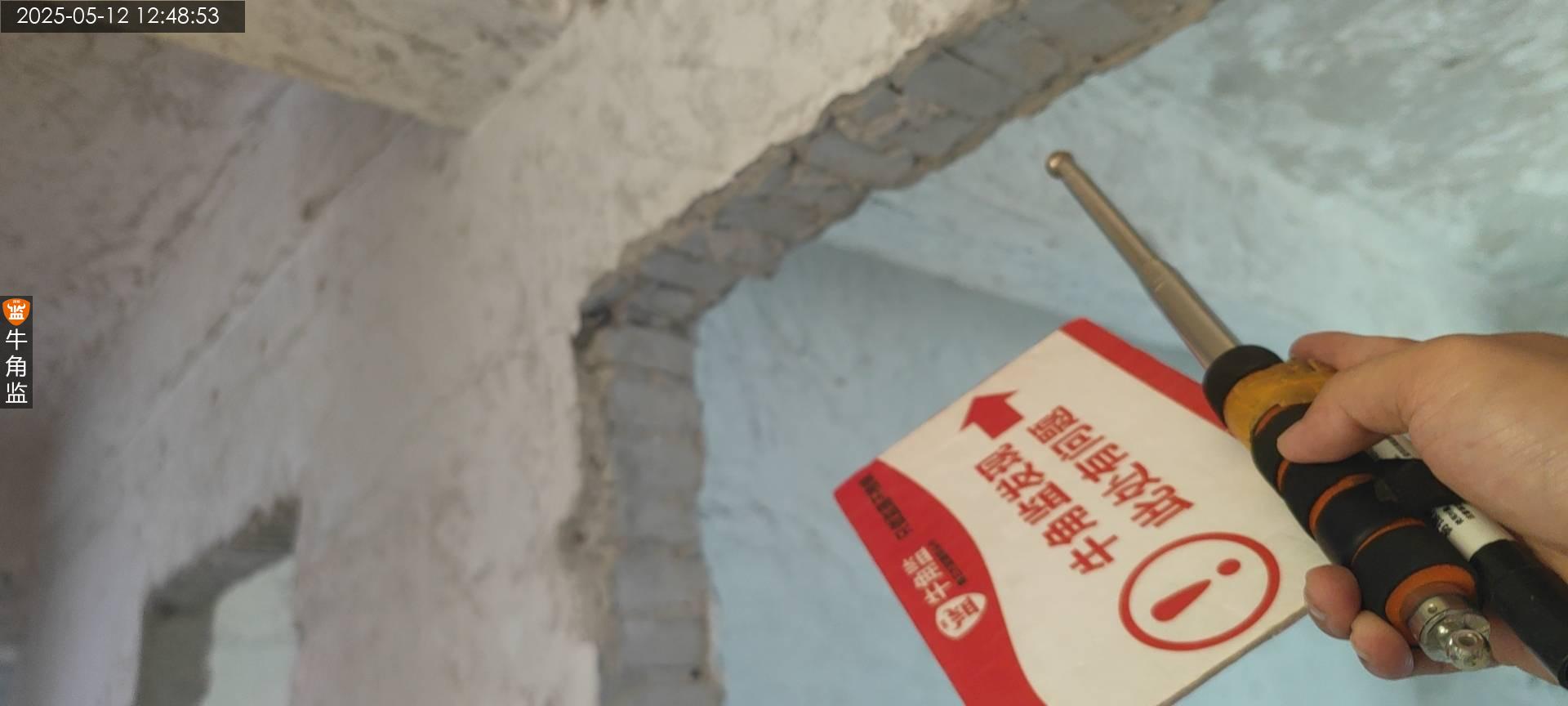

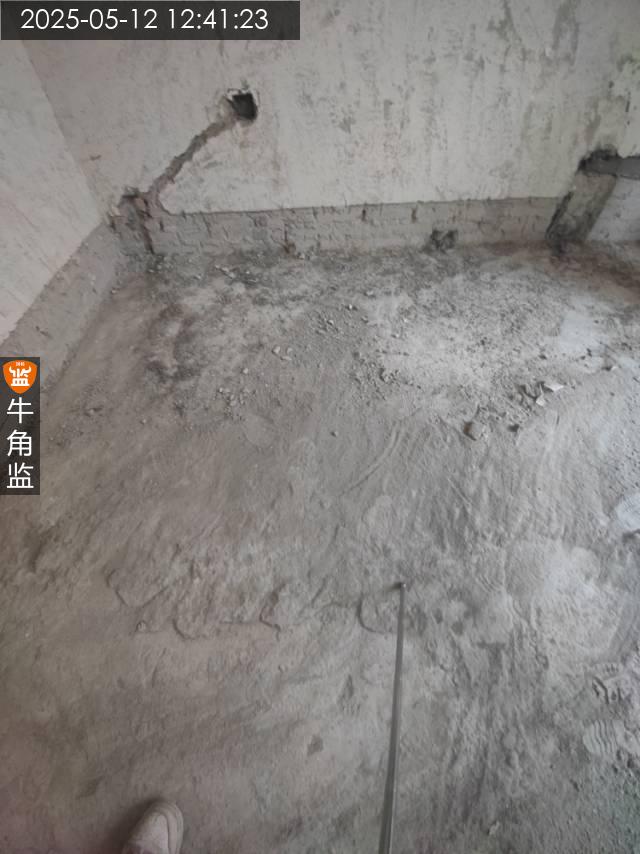

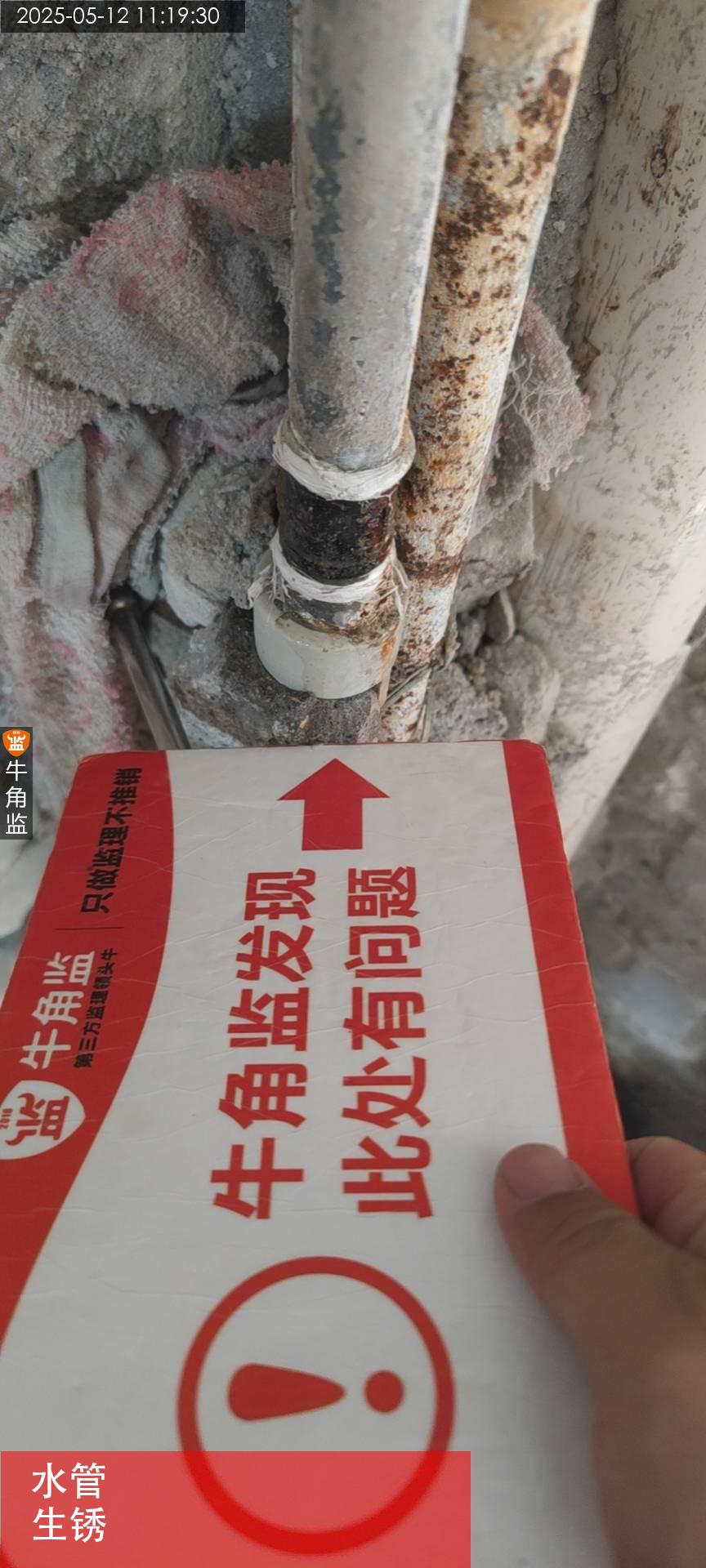

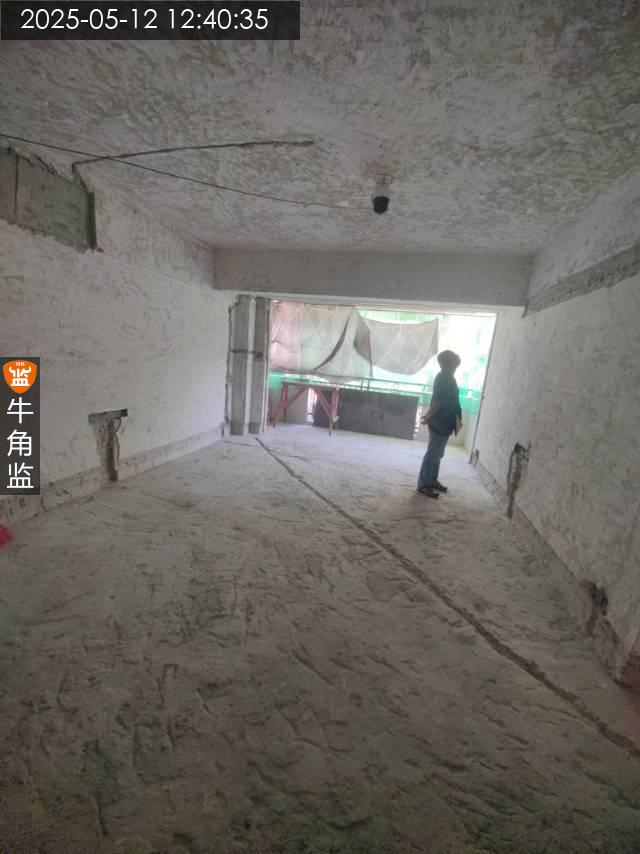

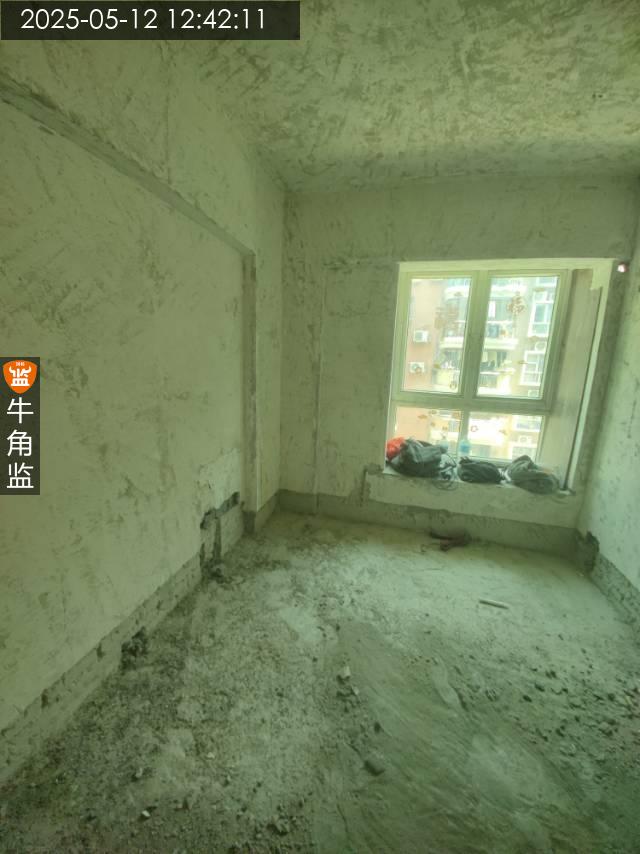

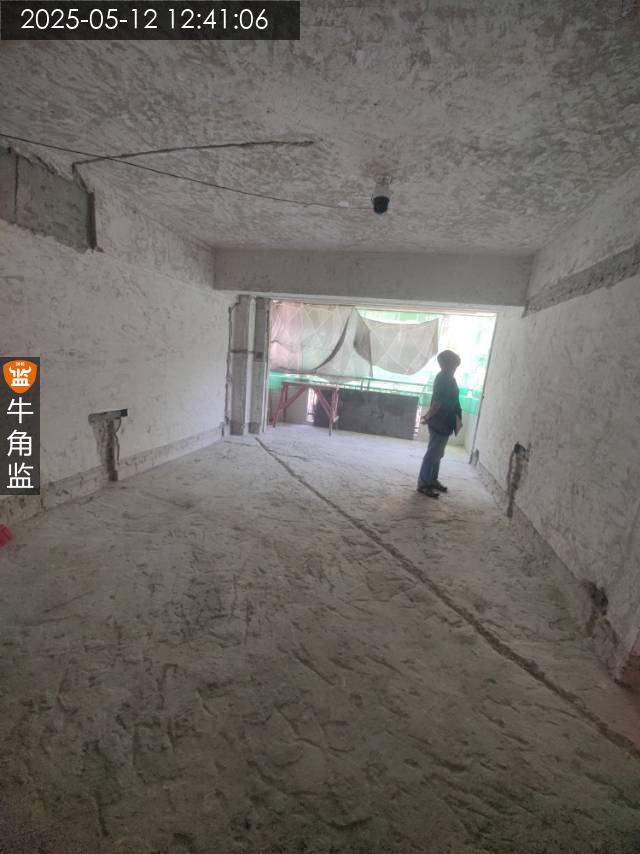

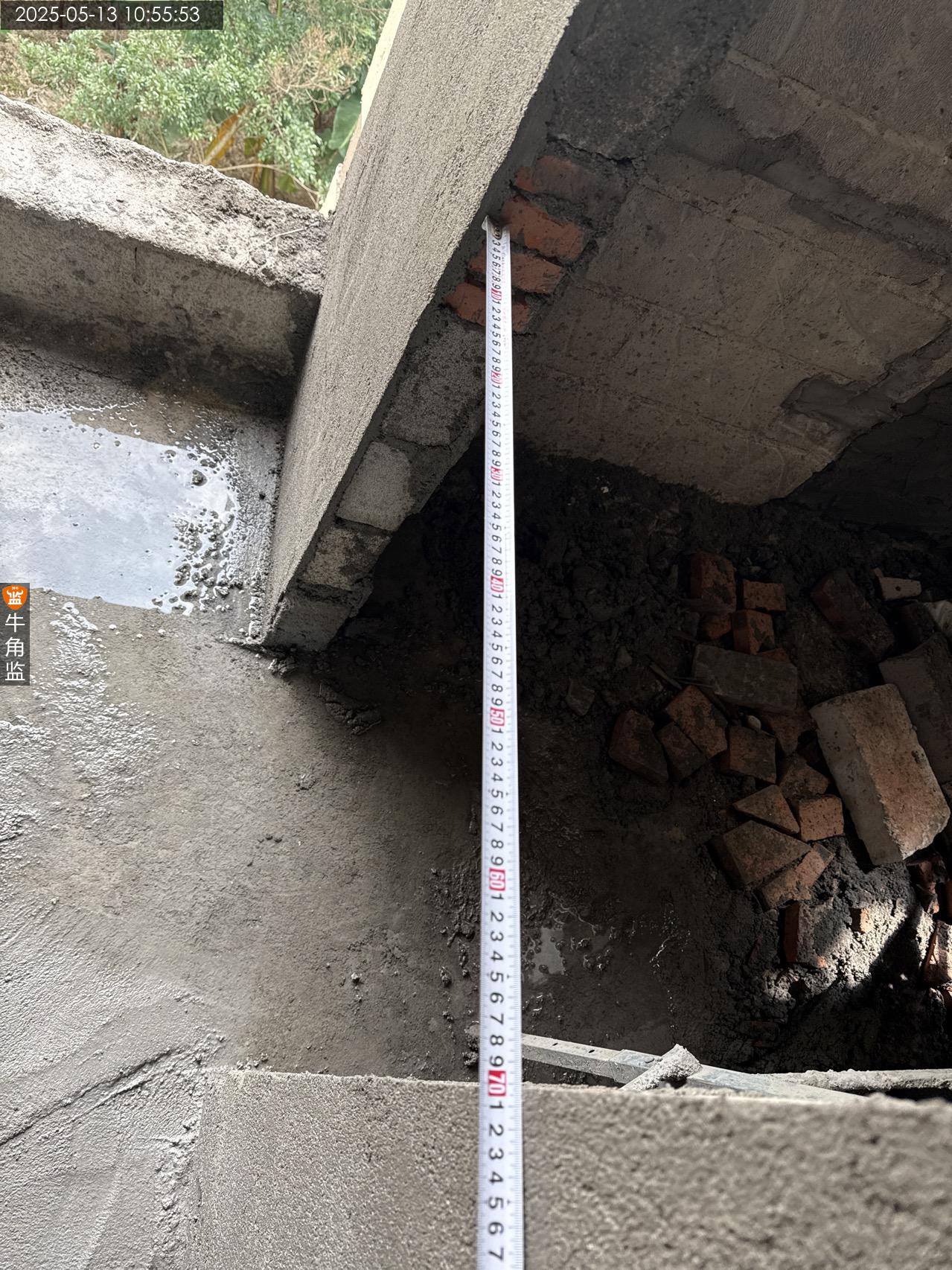

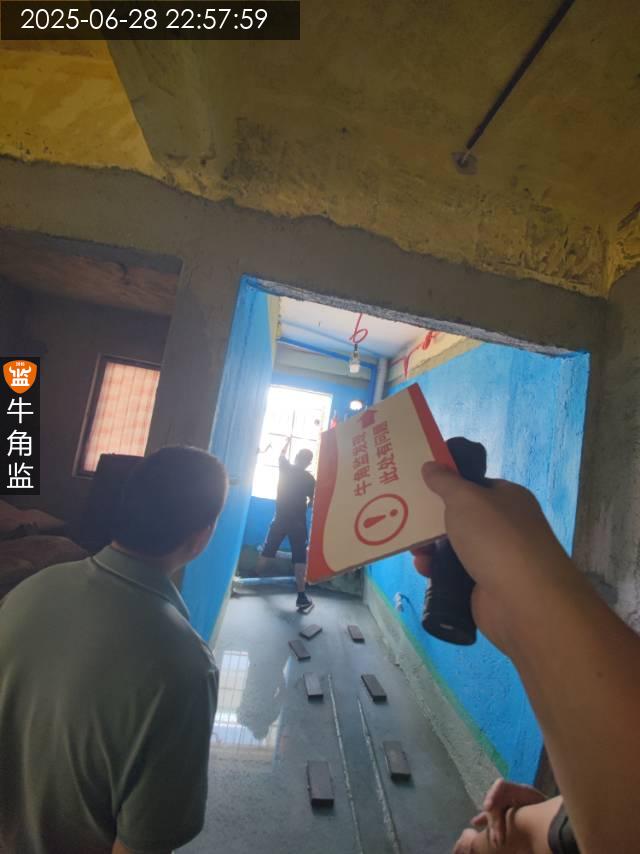

本次打拆验收检查况 1,检查地面打至见楼板层表面有水泥空鼓现场已经处理。 2,两房间门头无门头梁建议加装钢筋防止墙体开裂隐患。 3,厨房排烟管破损严重,需要加网修复处理。 4,厨房入户水管生锈漏水需要整改处理。 新砌筑批荡注意事项 1,门头梁3根8厘钢筋,两侧入墙15公分,或以最大深度为准,地梁植入4条钢筋不低于20厘米倒置。 2,非用水区使用3排小砖打底,新旧墙交叉转角处各打15公分批荡转角挂钢丝网 3,砌筑到顶需要做蜈蚣脚斜砌,砖缝砂浆饱满度80%以上,不能出现透明缝,平线新旧墙交接做马牙槎。 4,墙体垂直度误差4mm內,植筋高度间距40公分高,8厘钢筋。 5,批荡完成后平整度误差3mm内,批荡完成后隔天开始洒水保养, 6,阴阳角垂直度误差不得超过4mm。阴阳角角度误差不得大于4mm。
2025-05-12
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
