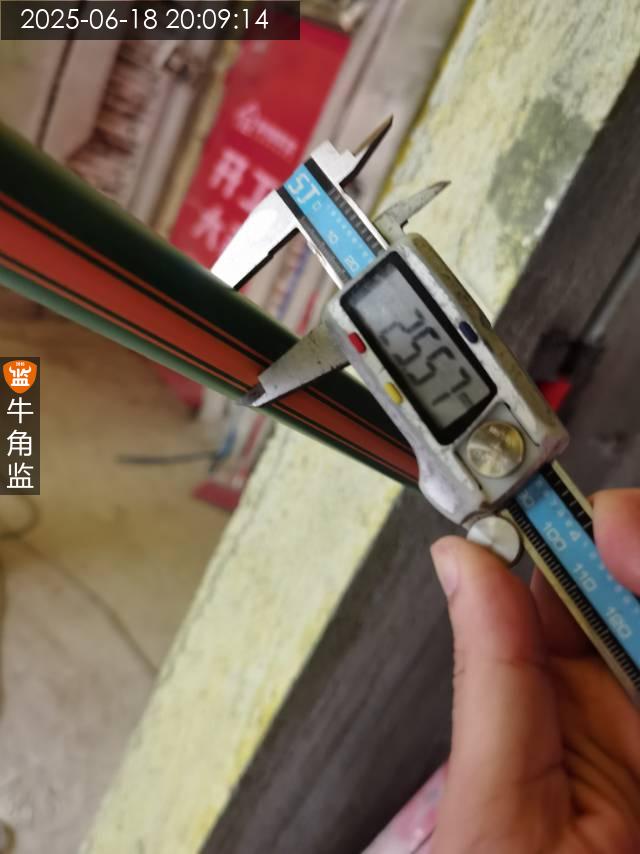

广州
切换城市
当前位置:
装修公司排行 >
装修公司详情

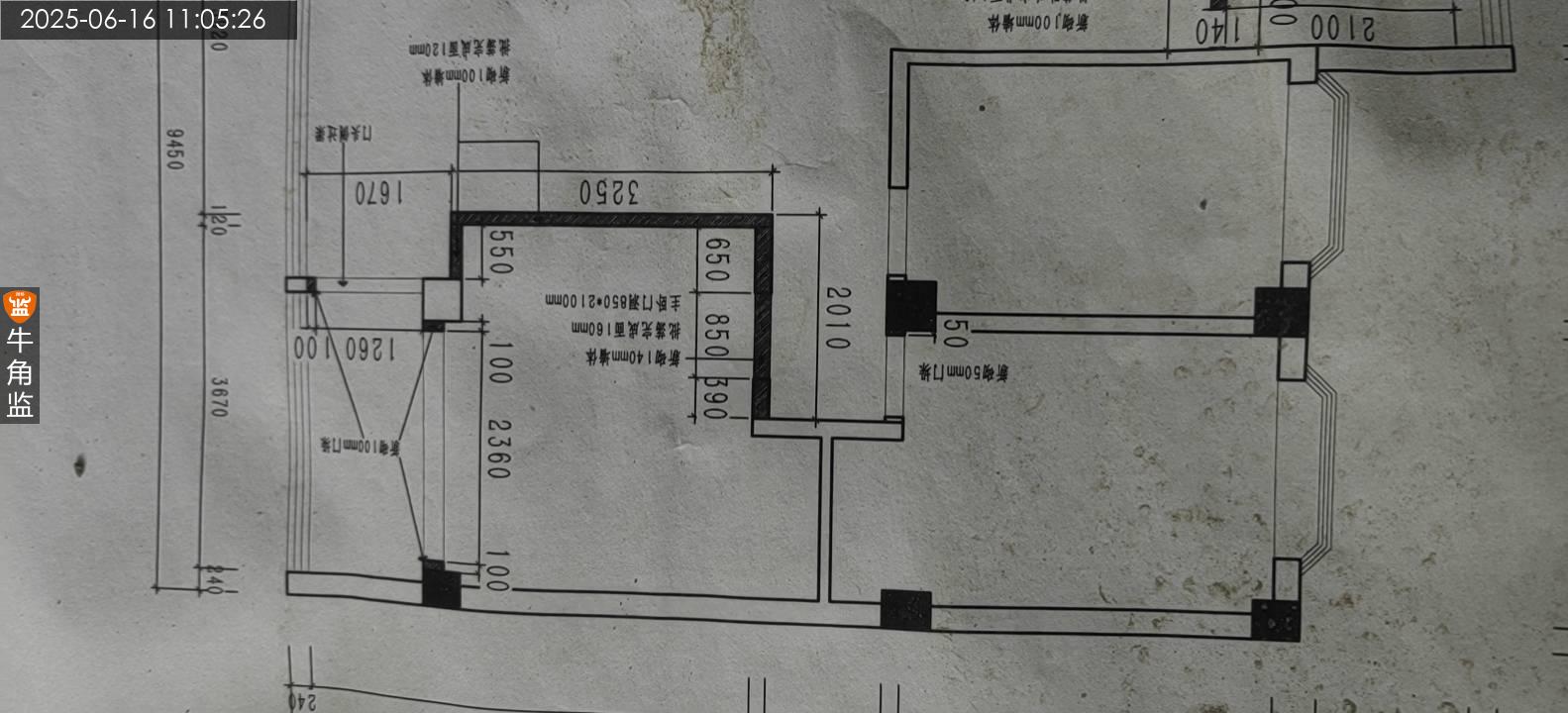

广州轩怡装饰设计工程有限公司
打分/点评
送鲜鸡蛋
56
扔臭鸡蛋
112
综合指数:25.79%
监理好评率:44.64%
配合整改率:0.00%
臭鸡蛋率:67.28%
天河区保********9426
设 计 师:未知
施工队长:陈工
工地面积:78.00㎡
装修总价:0.00
本次评价:C

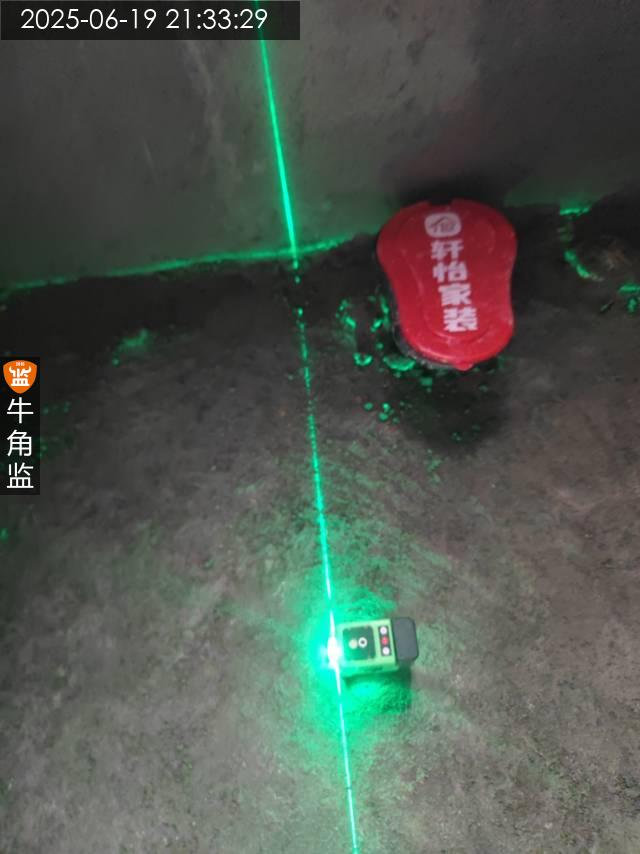

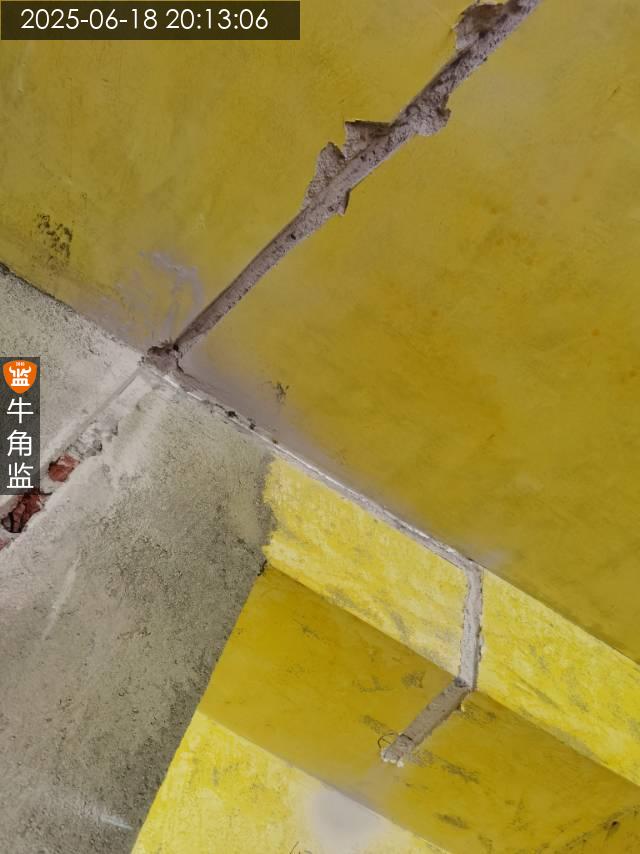

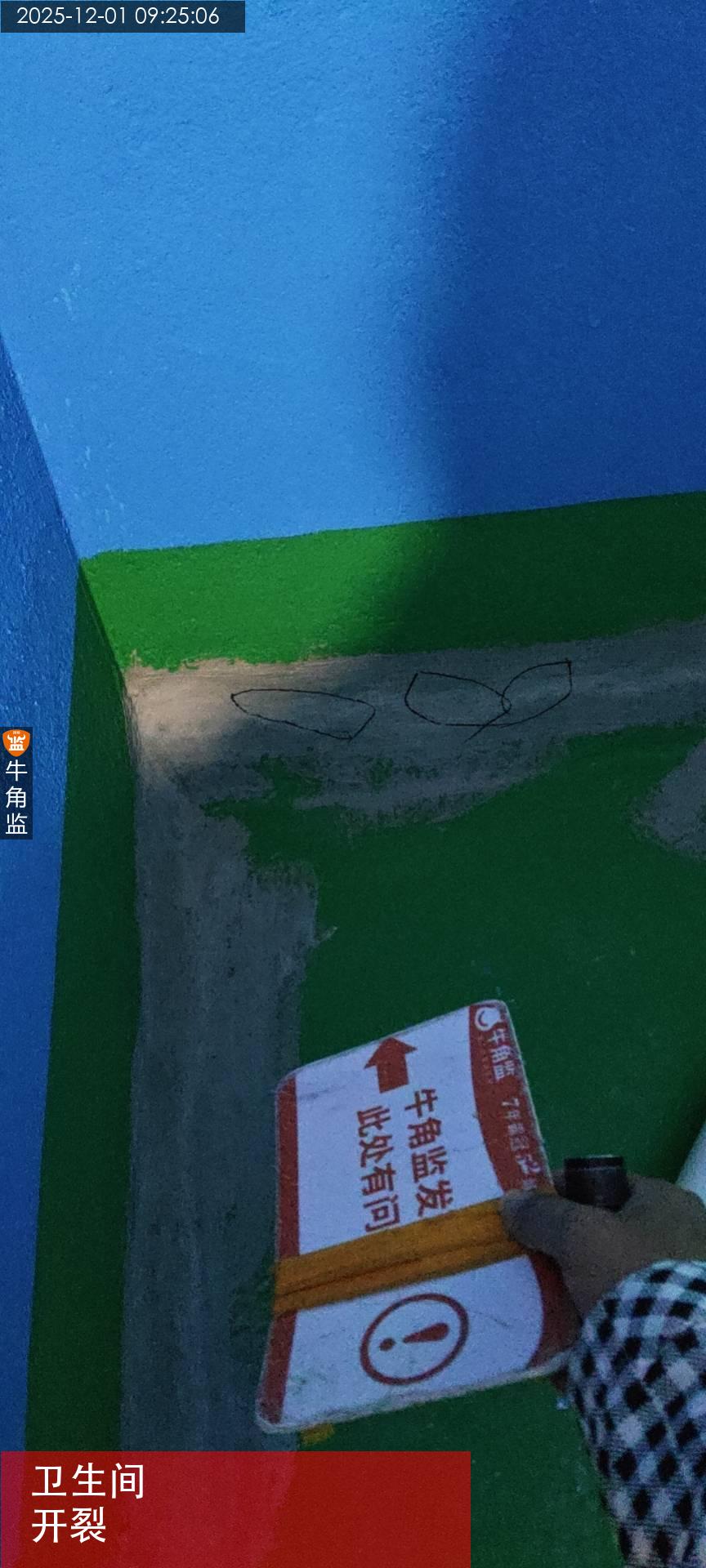

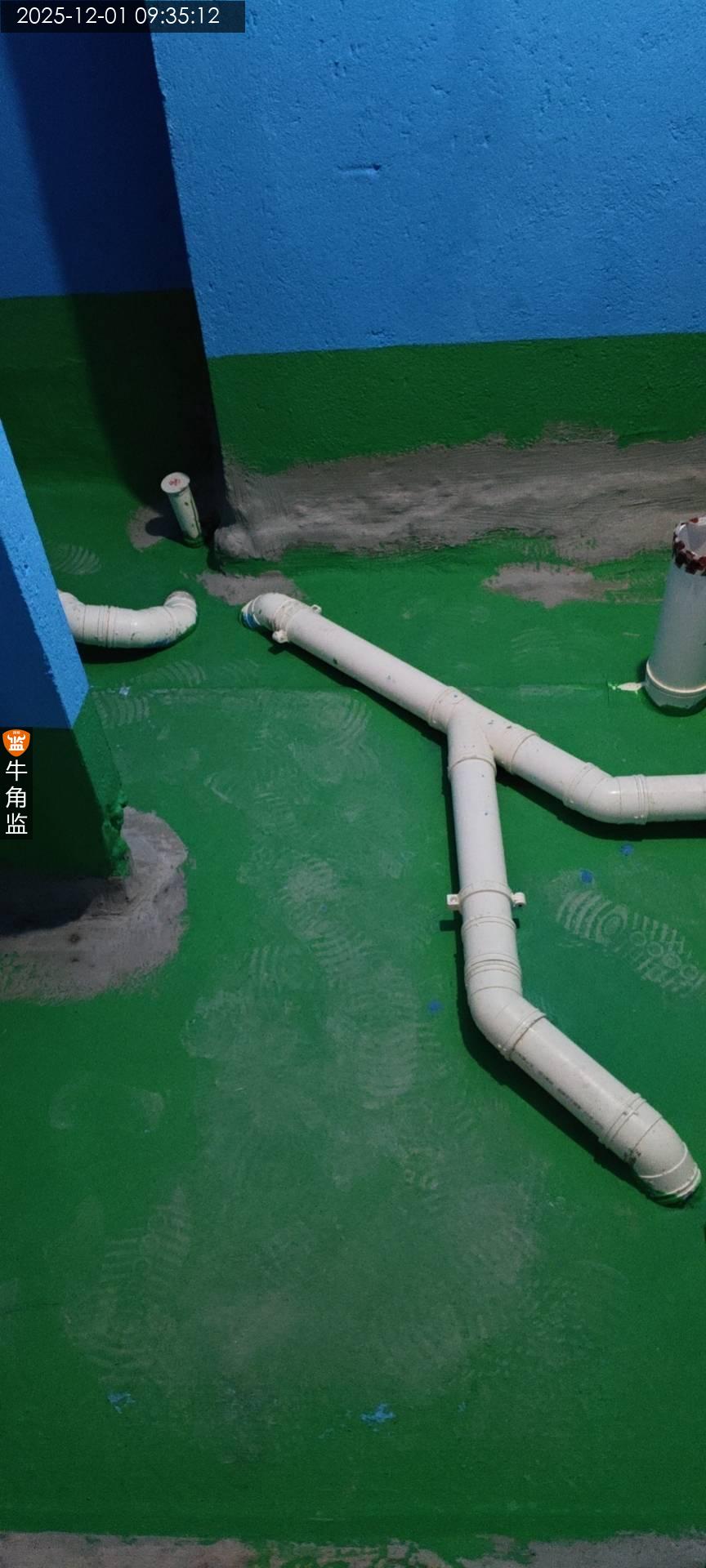

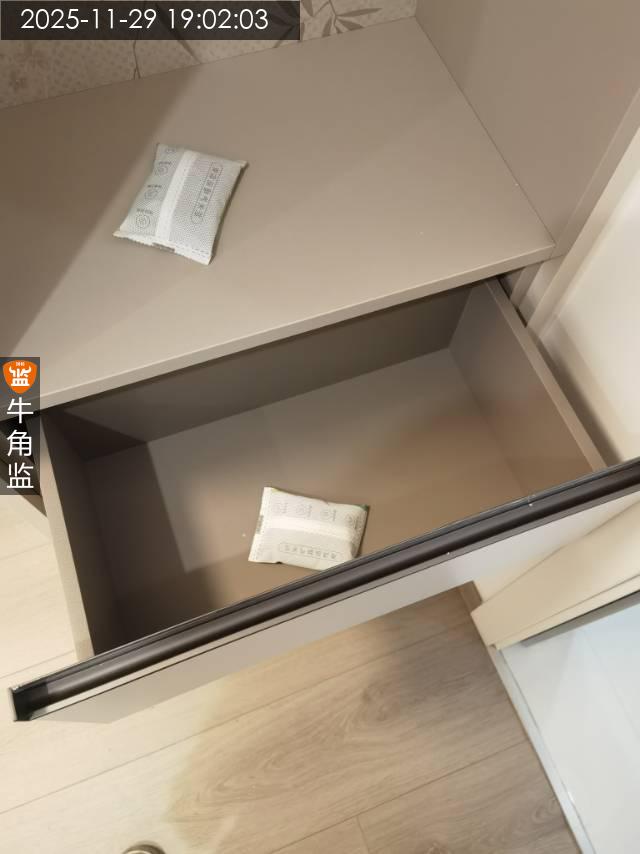

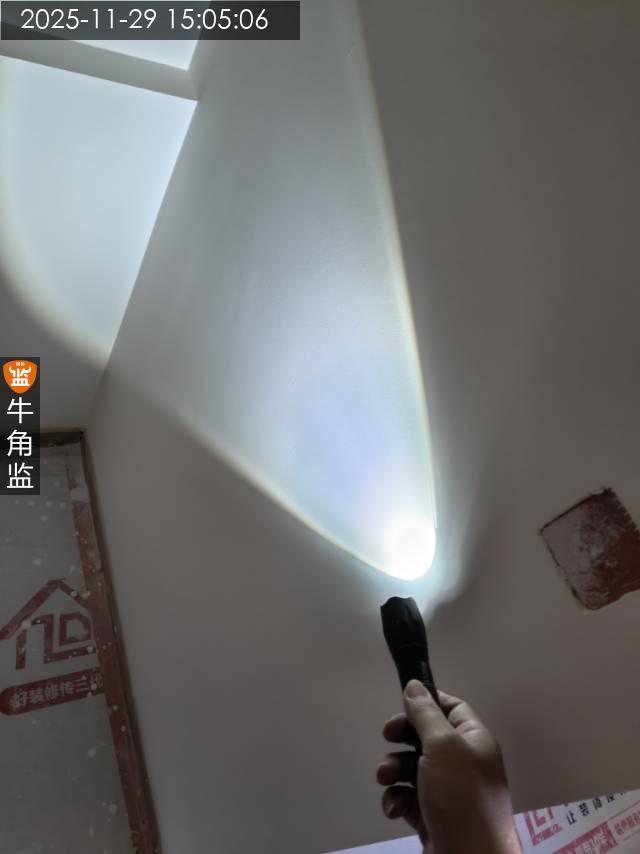

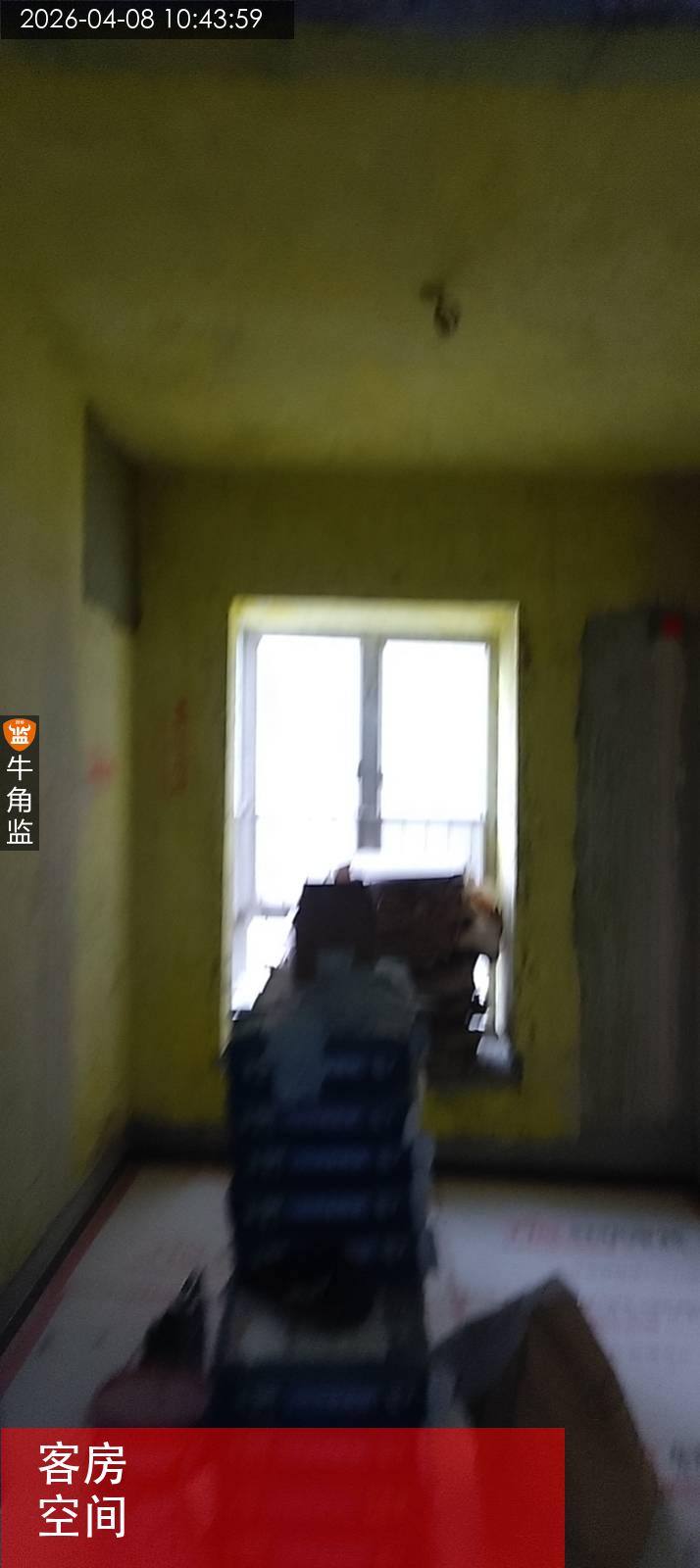

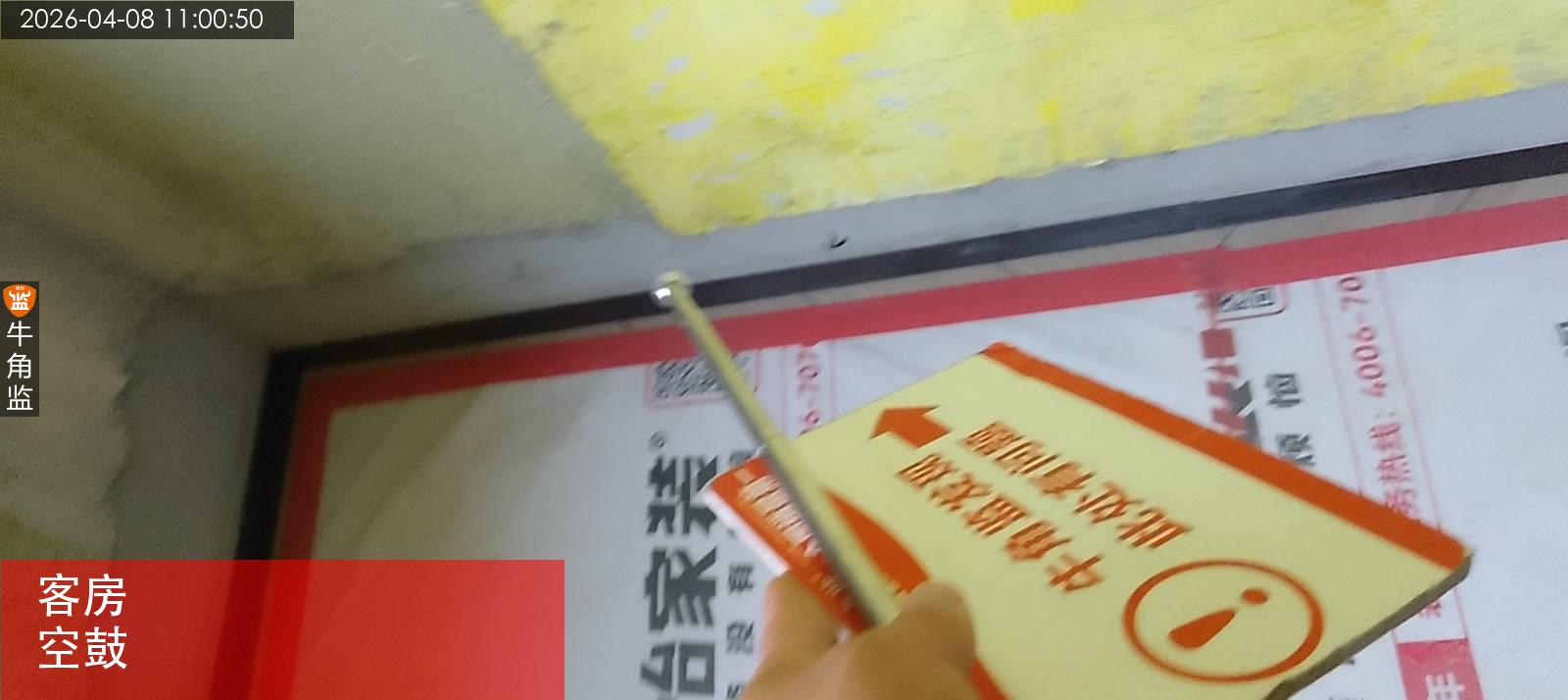

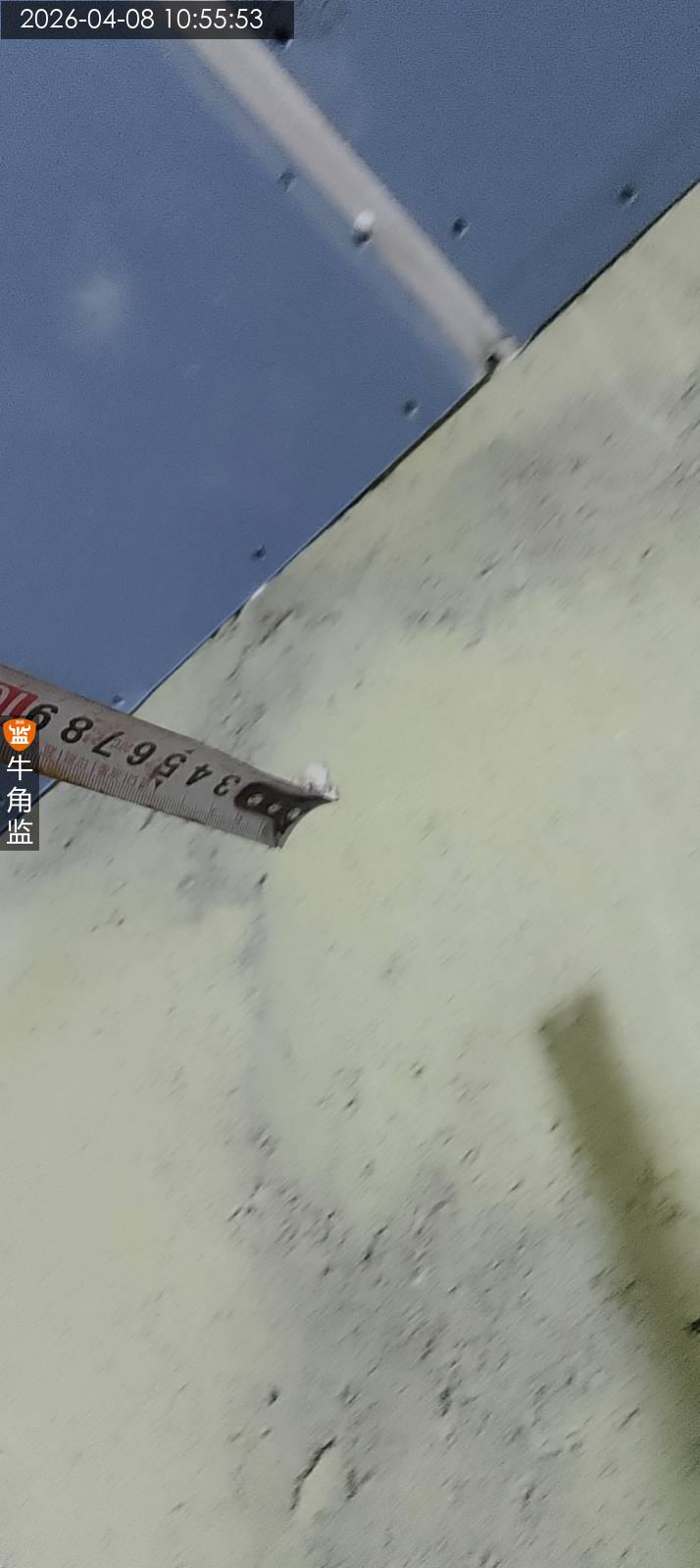

本次评语:

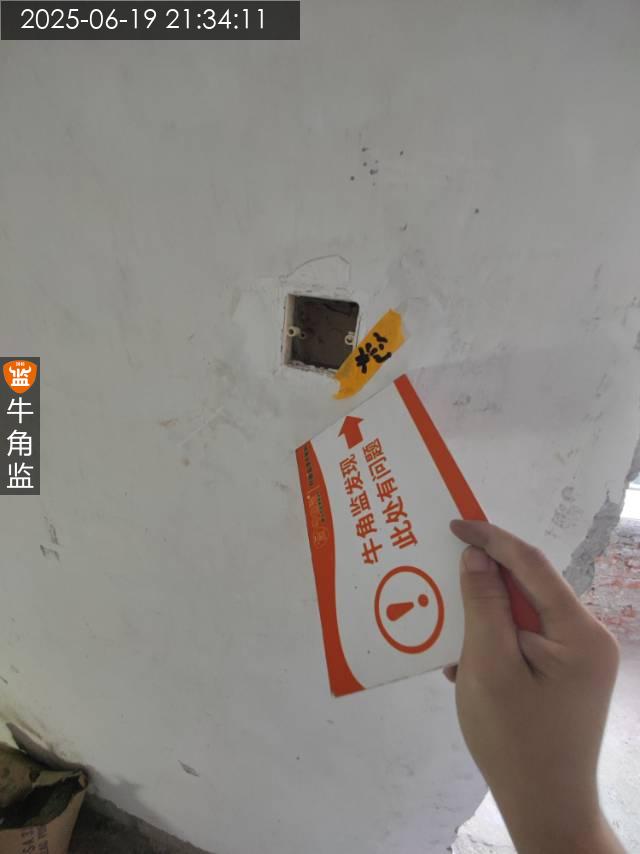

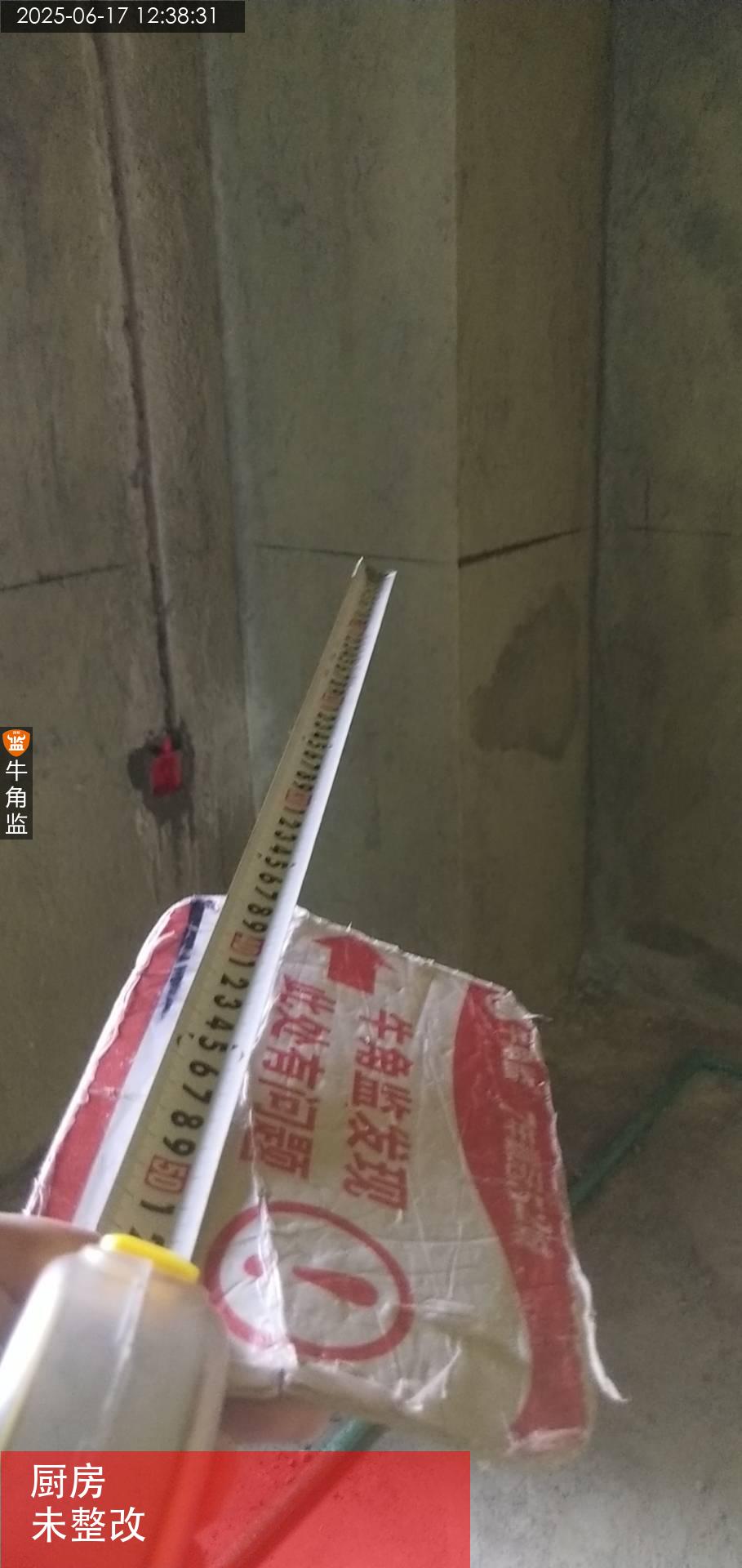

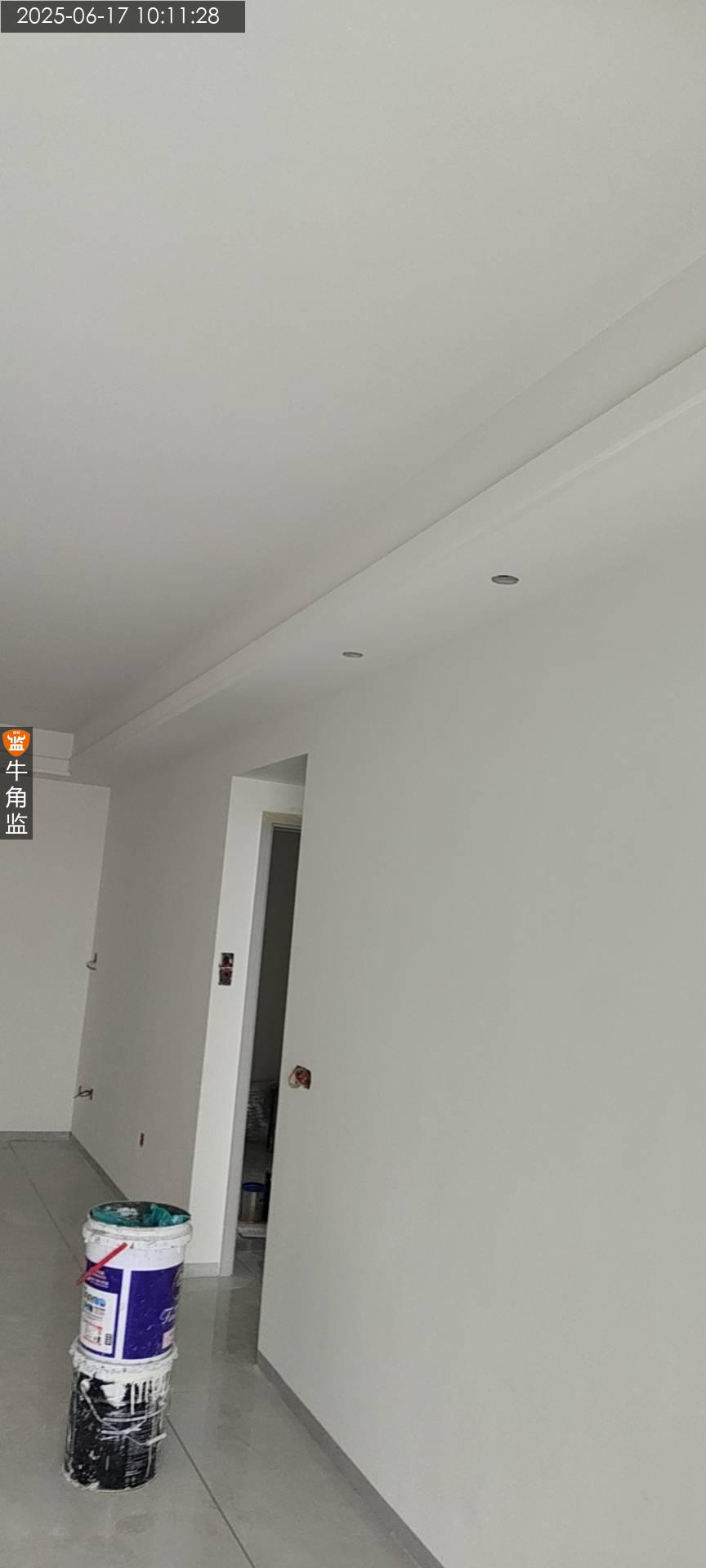

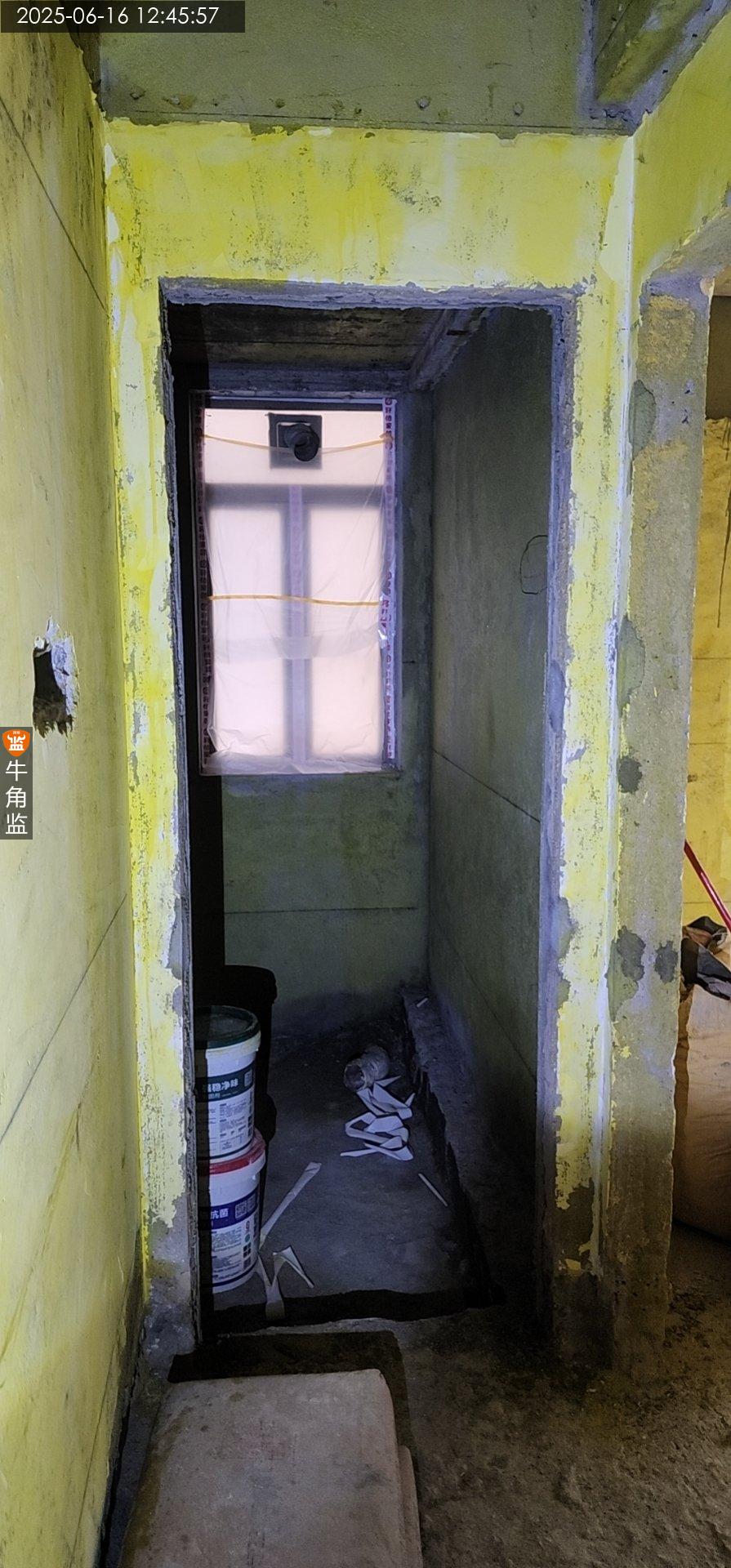

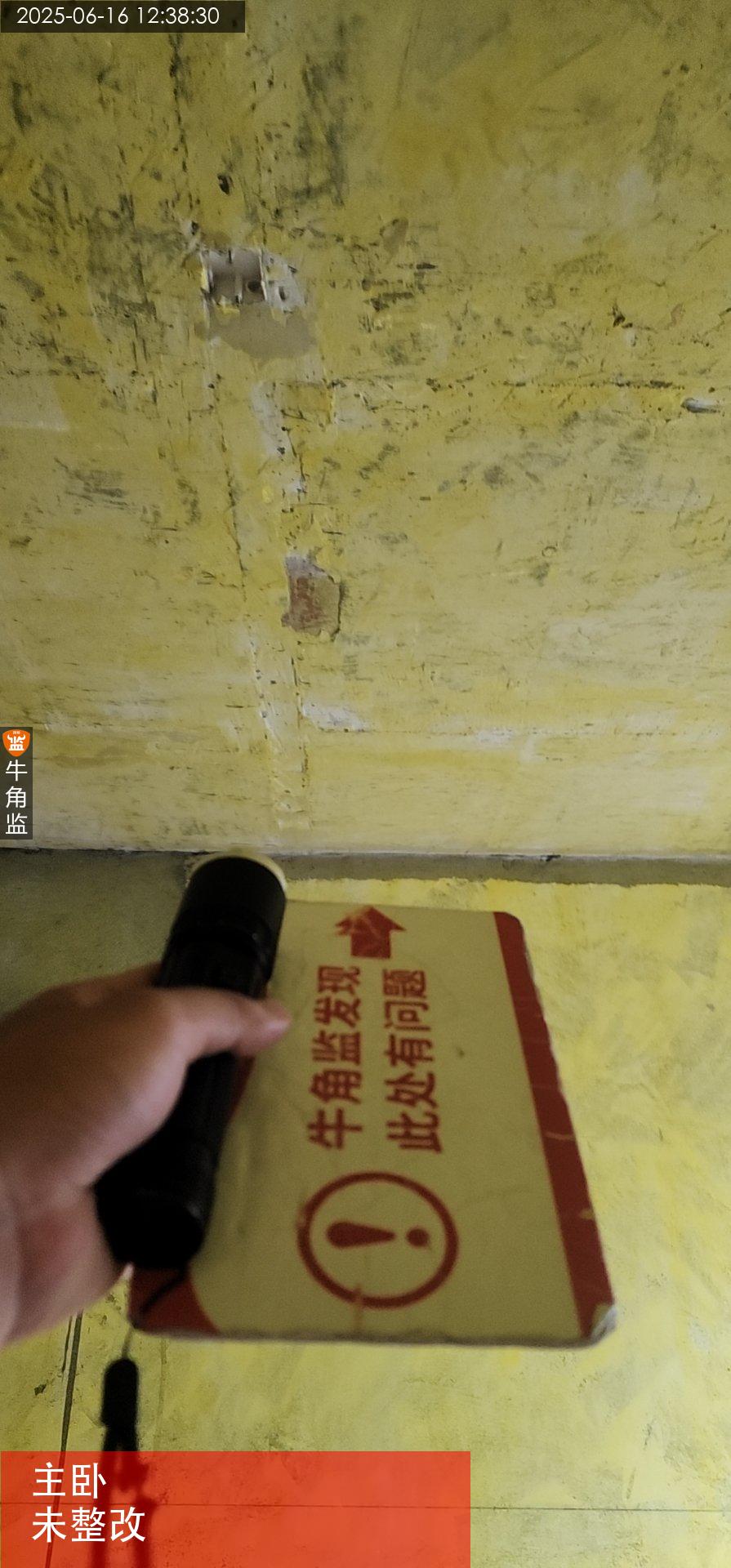

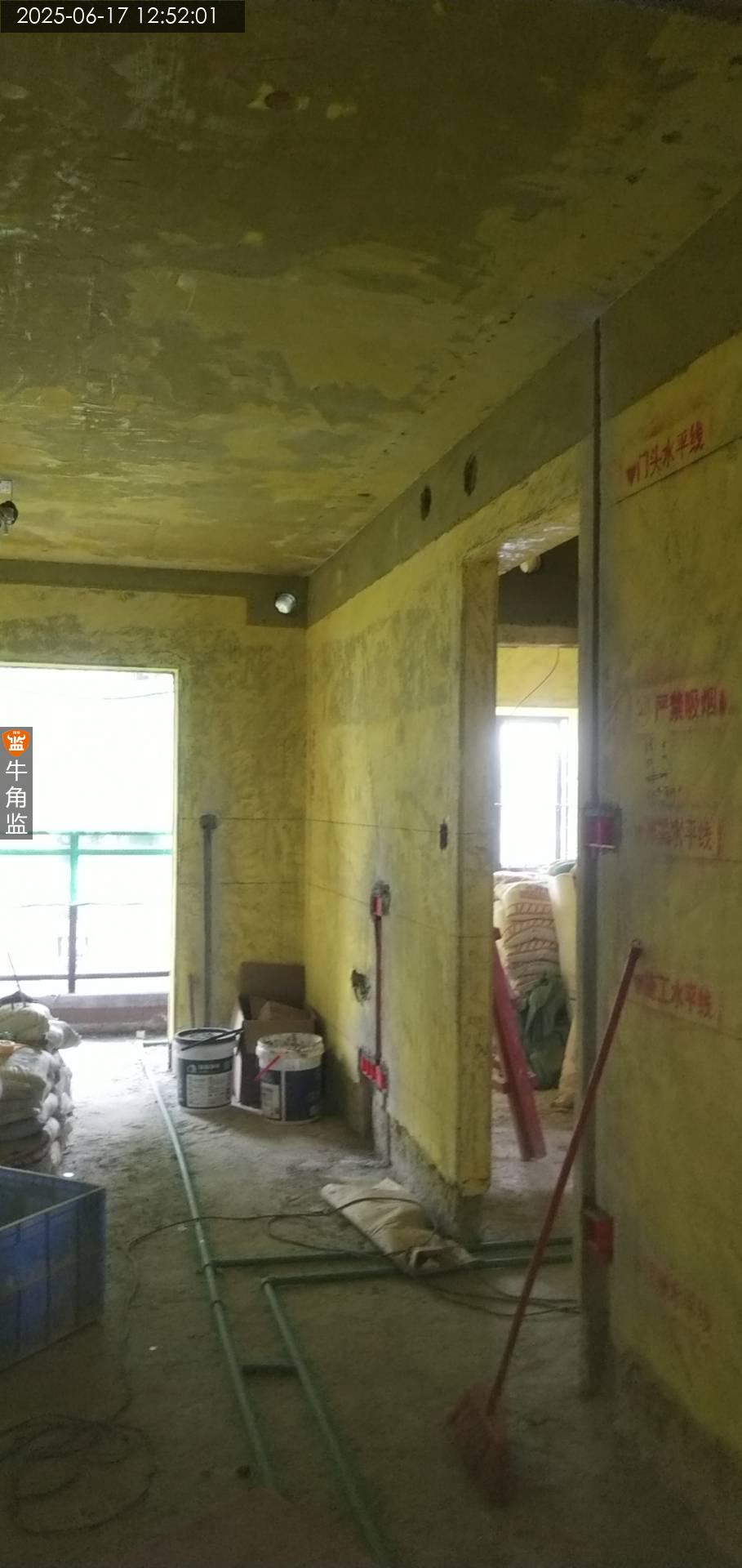

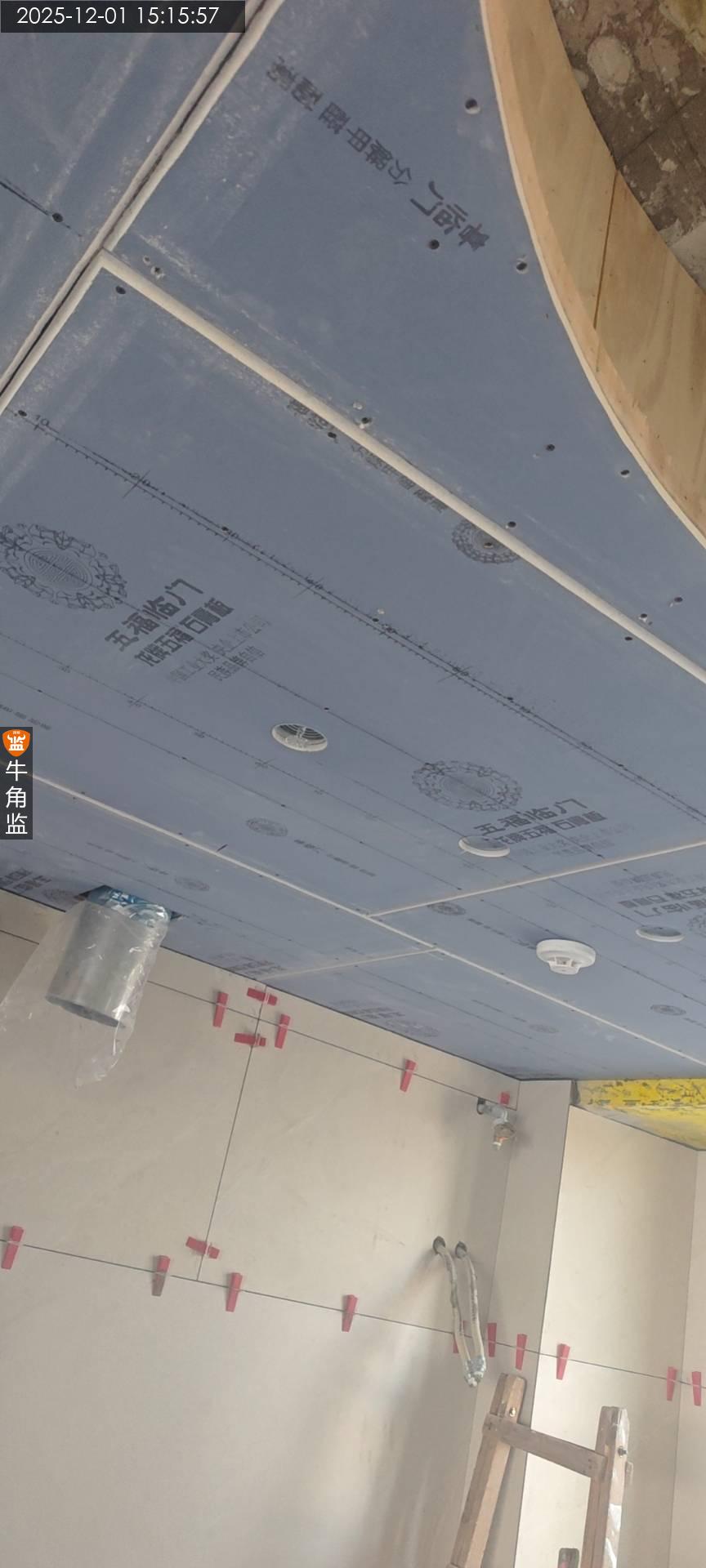

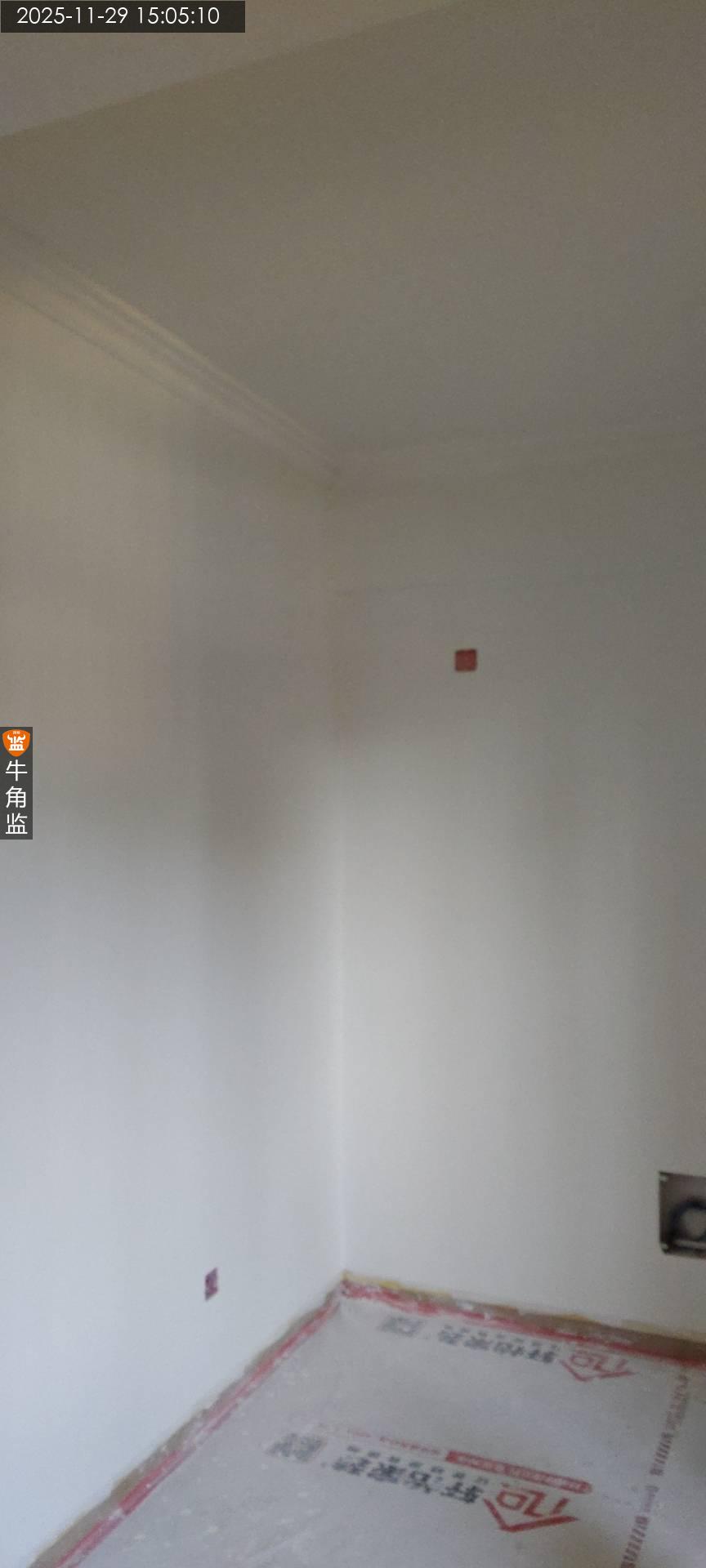

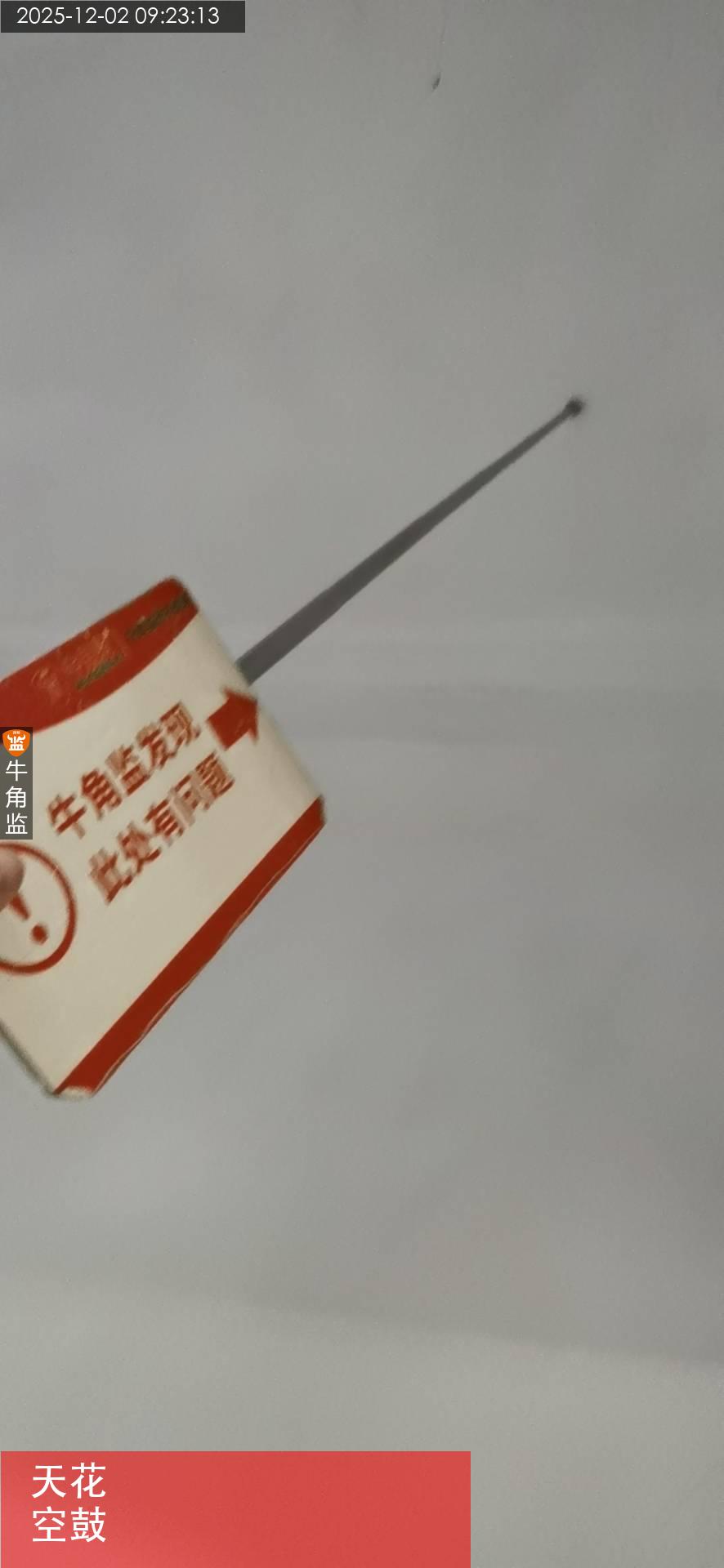

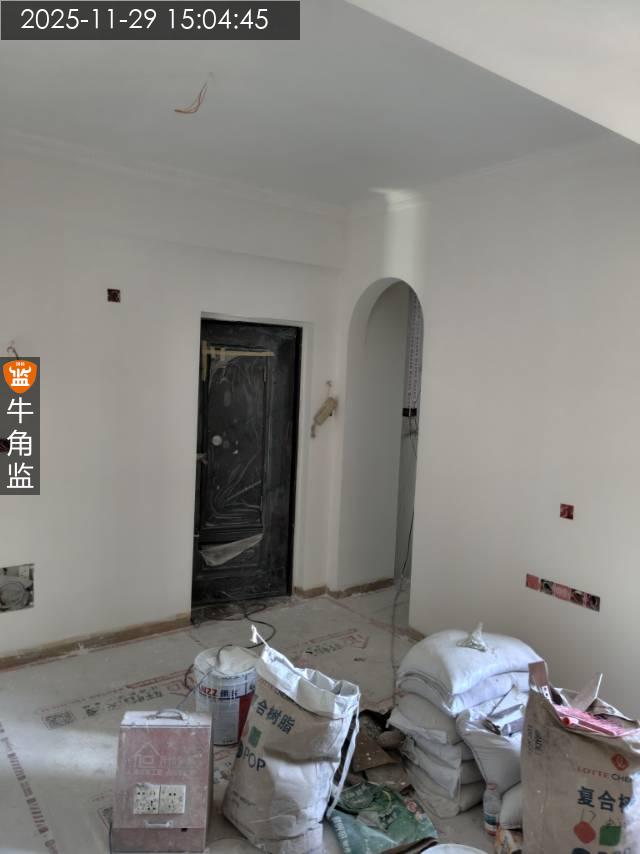

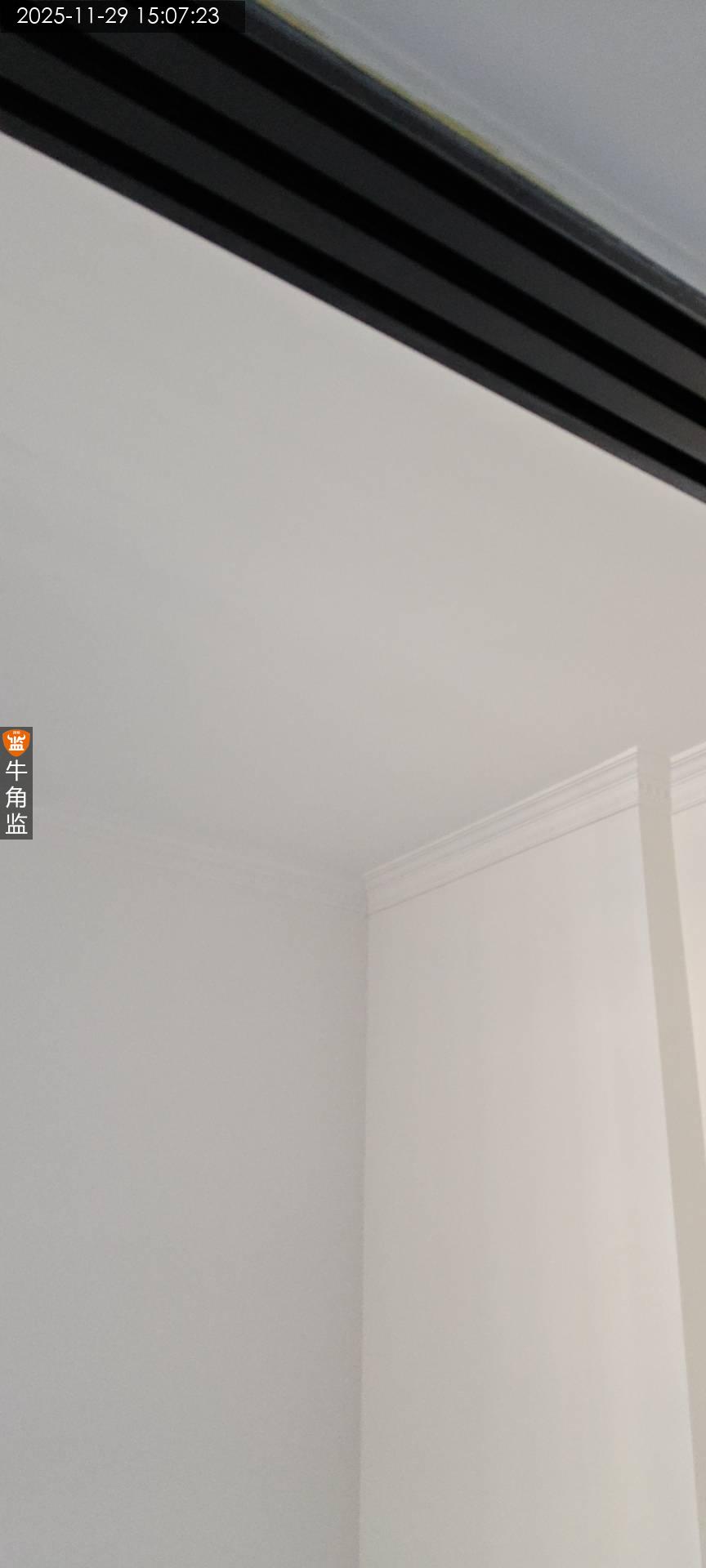

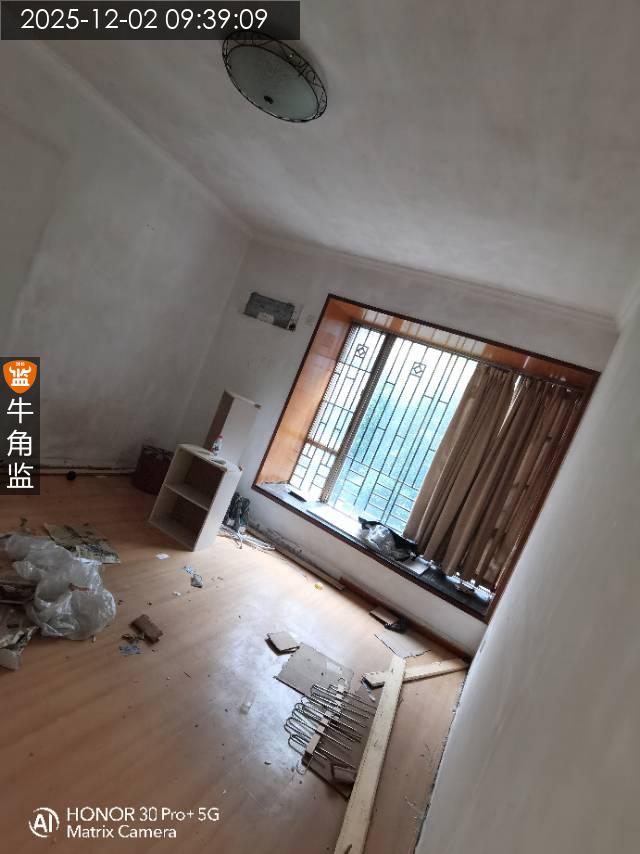

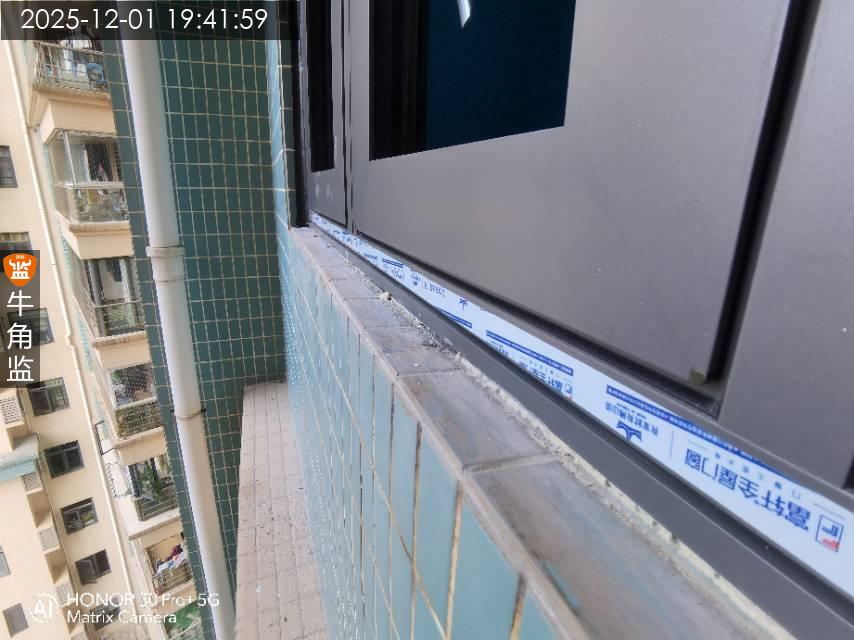

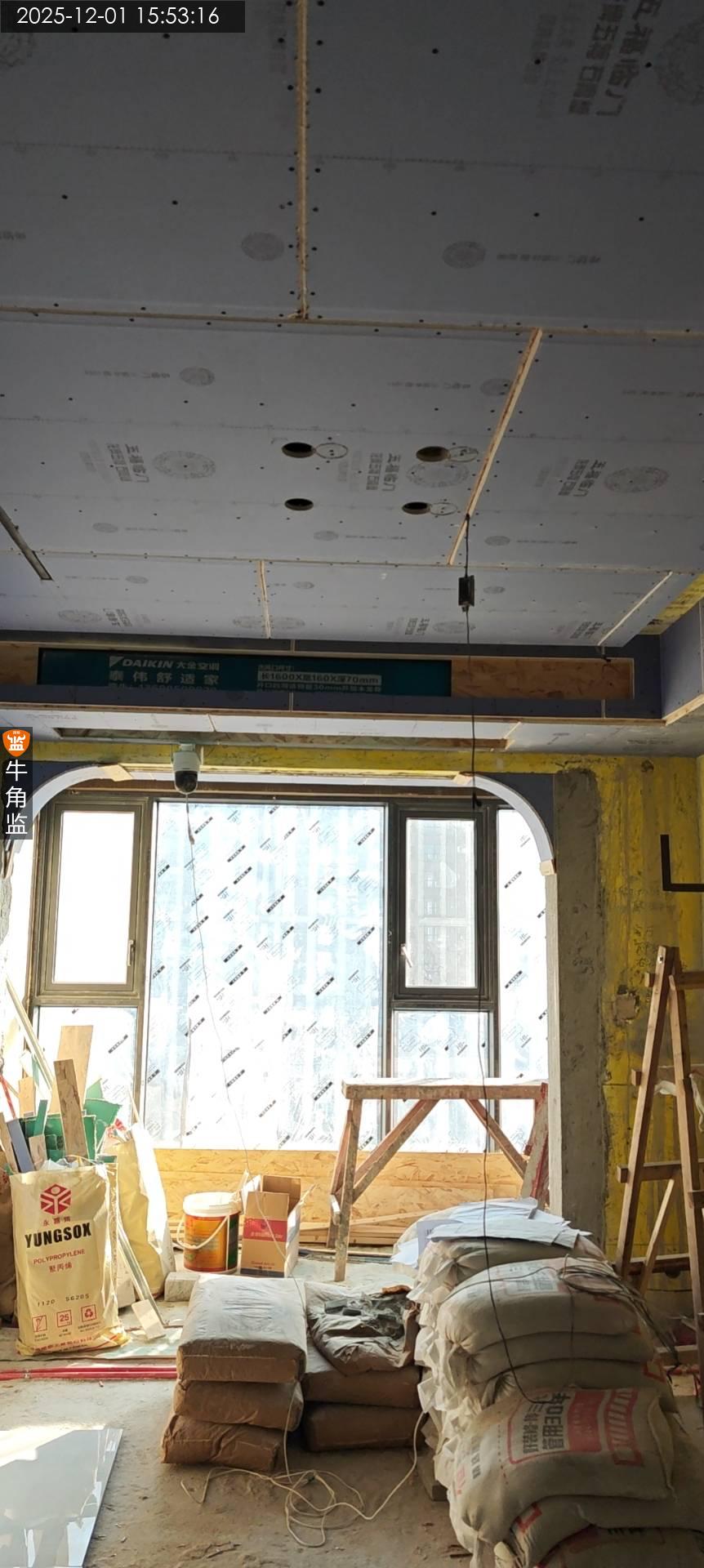

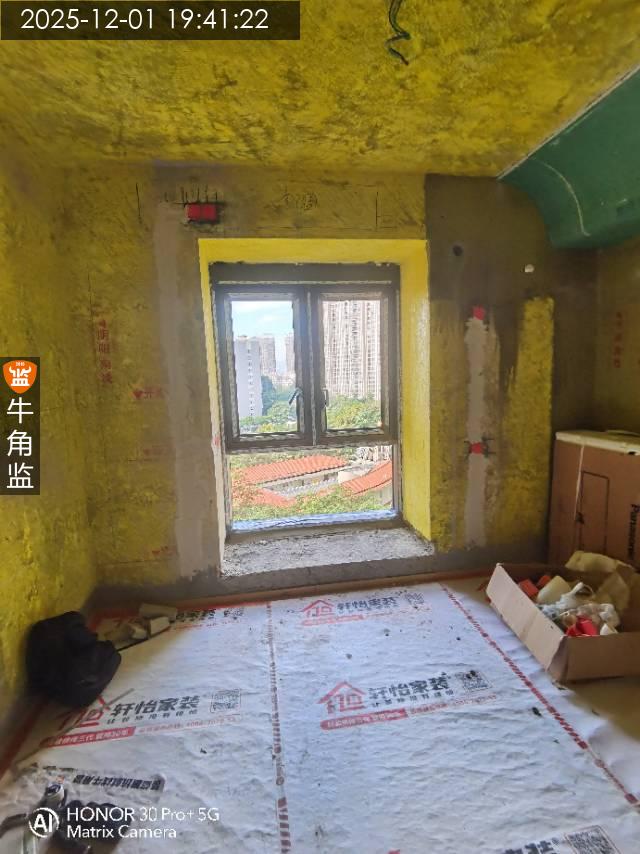

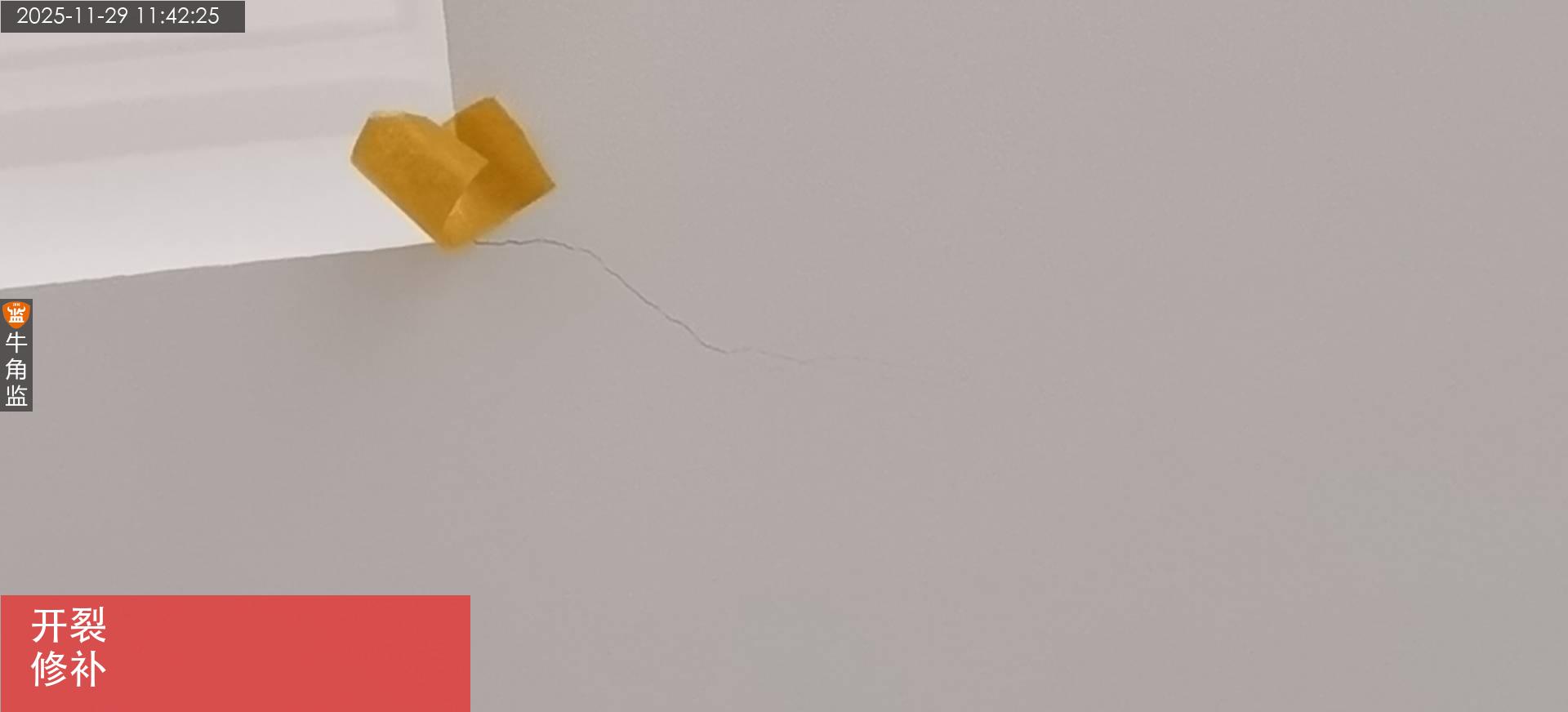

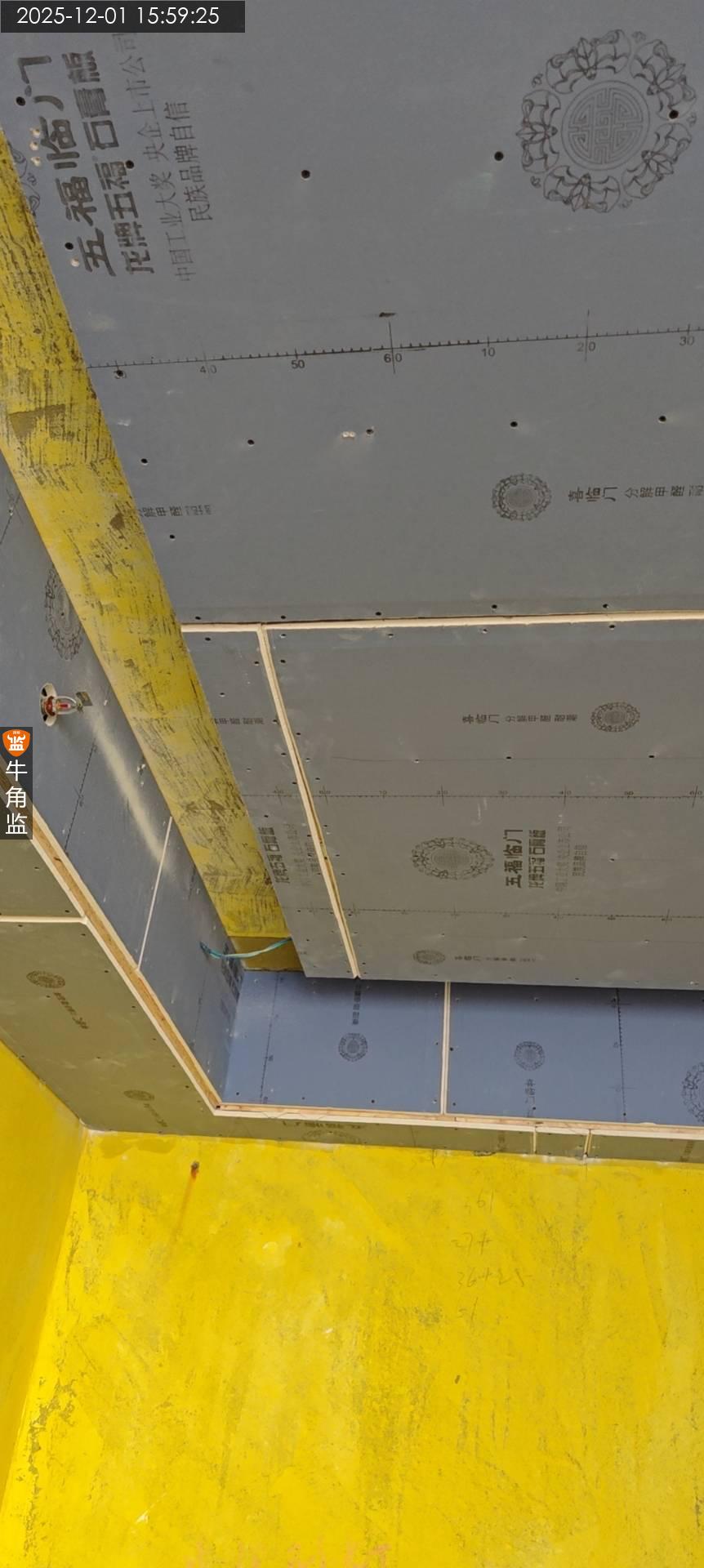

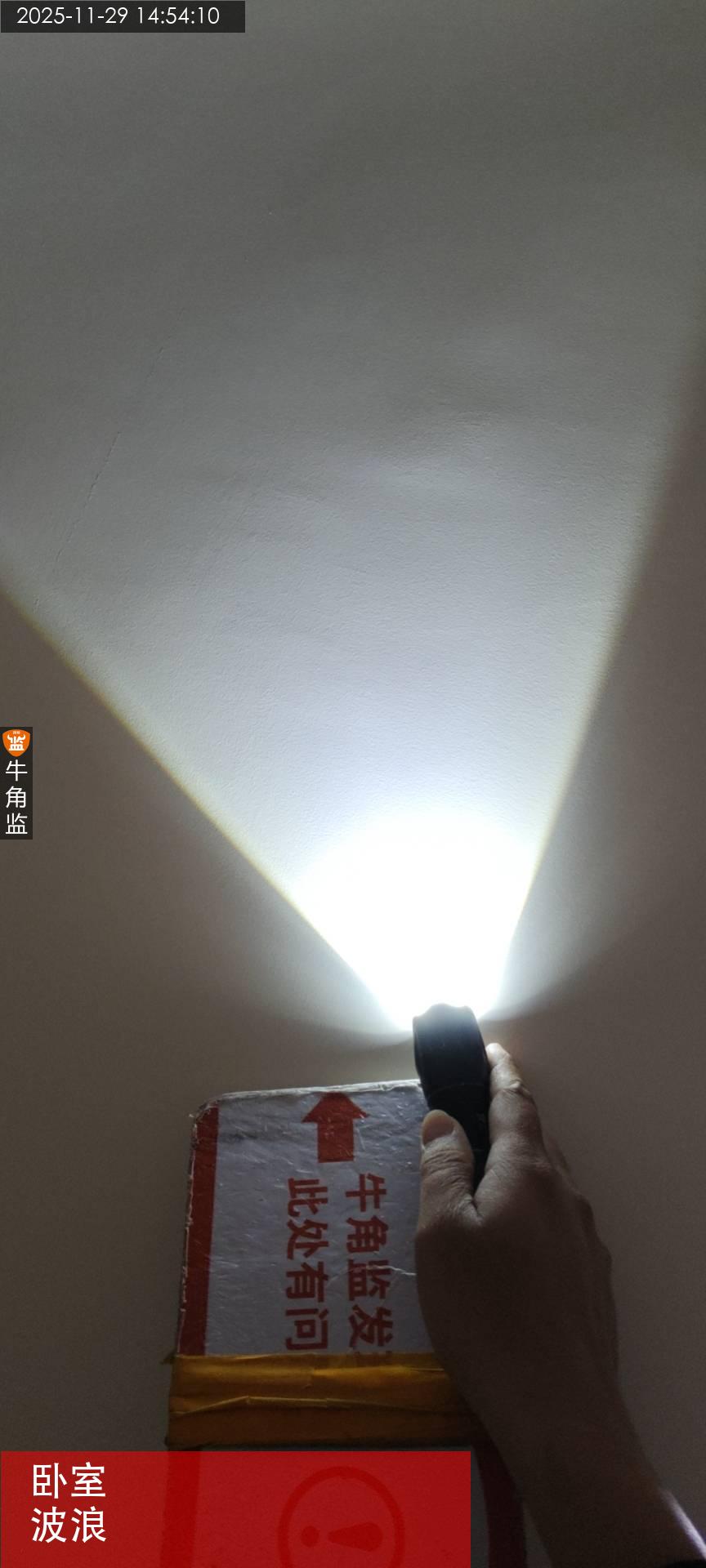

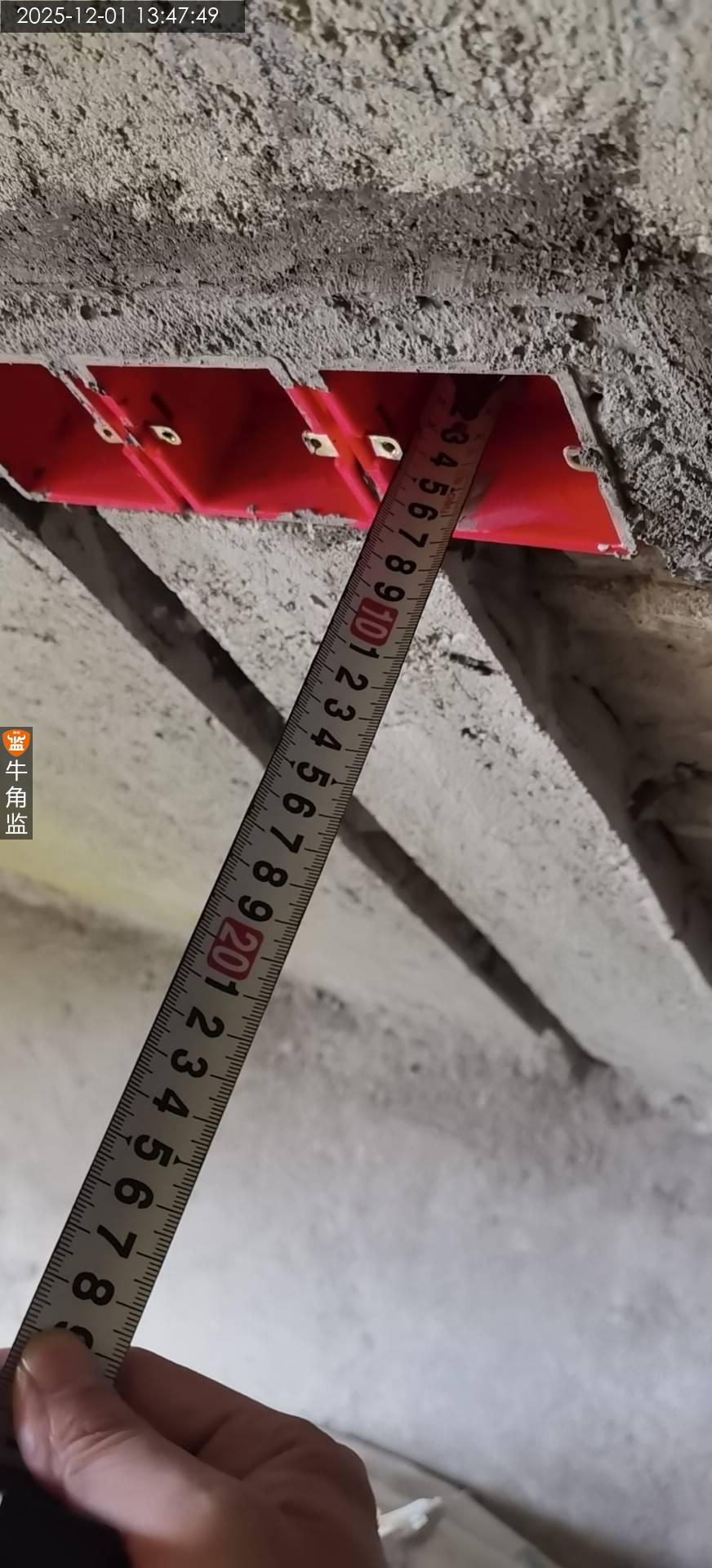

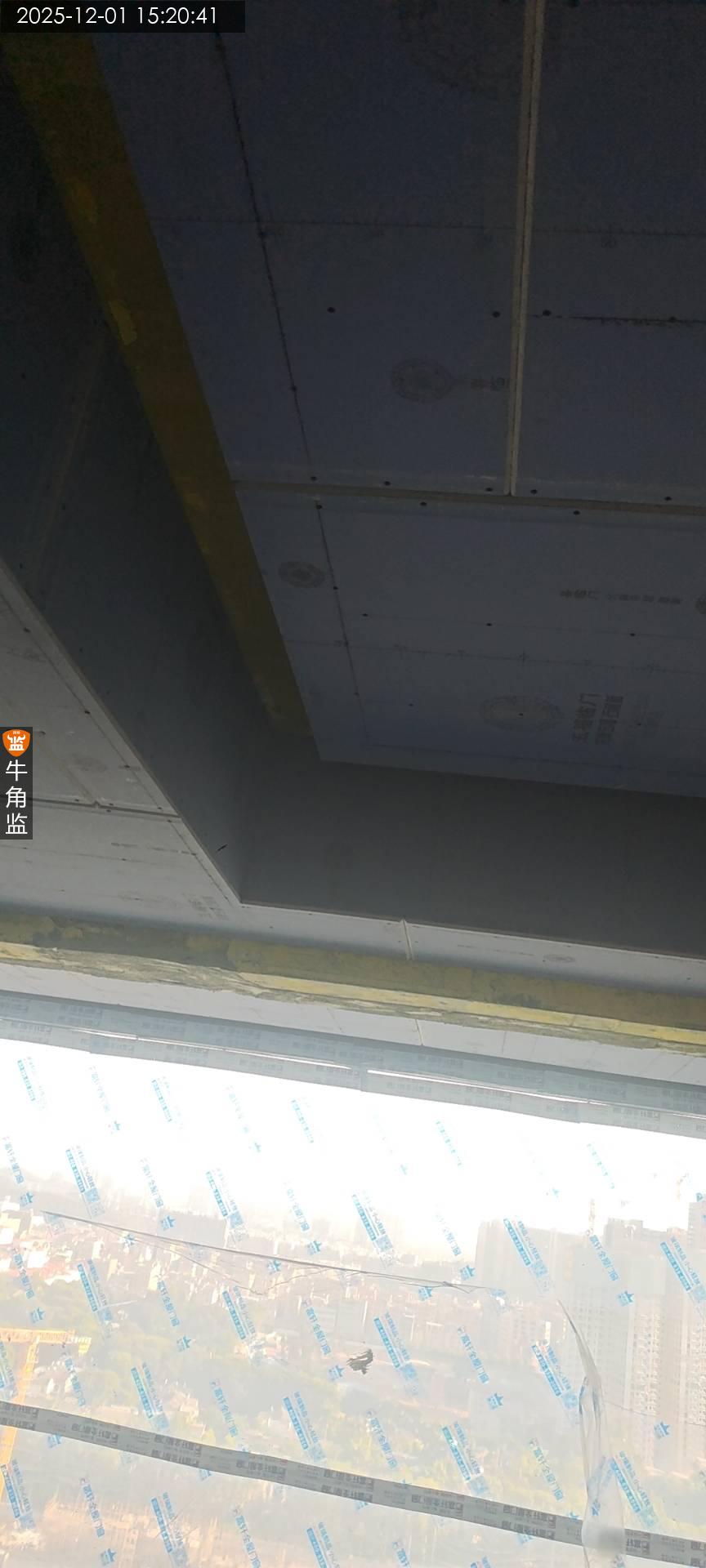

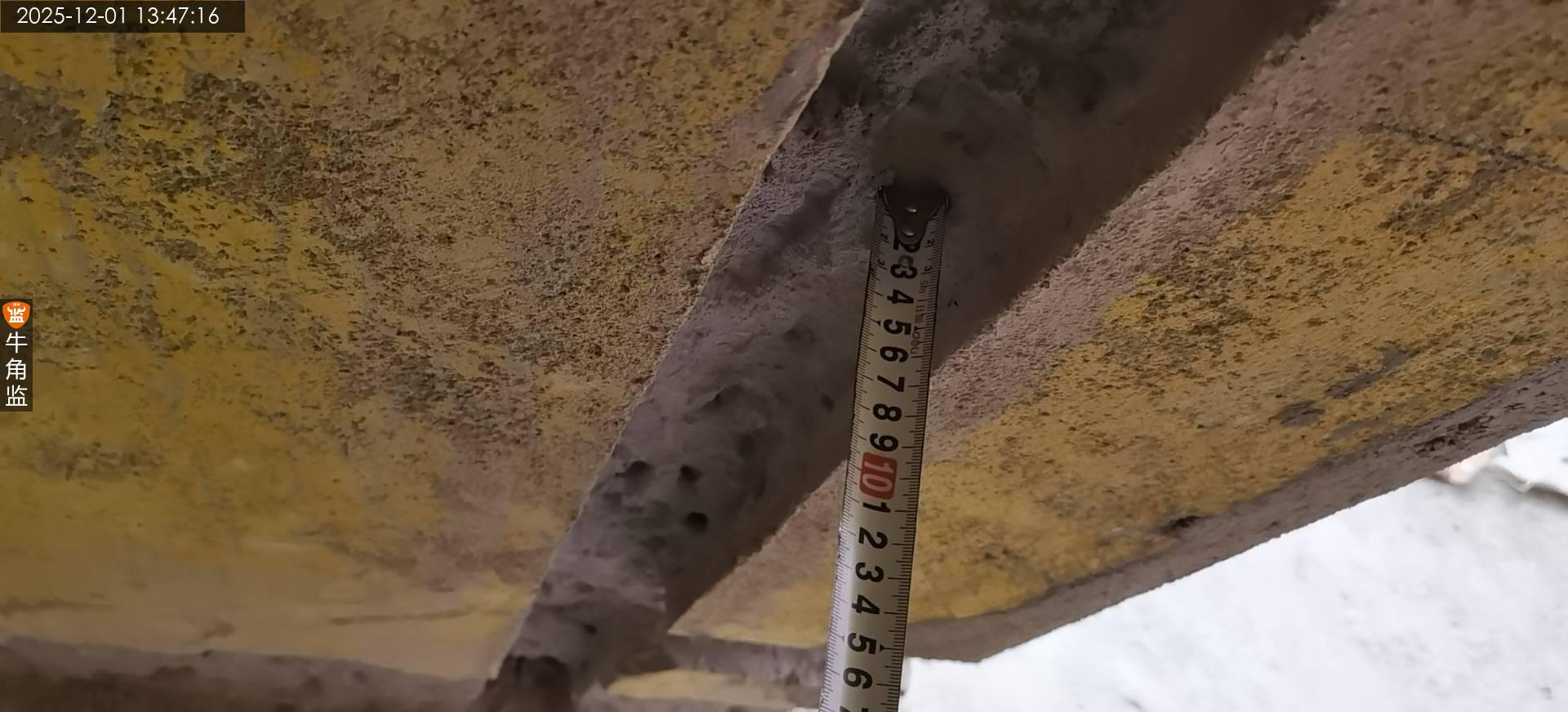

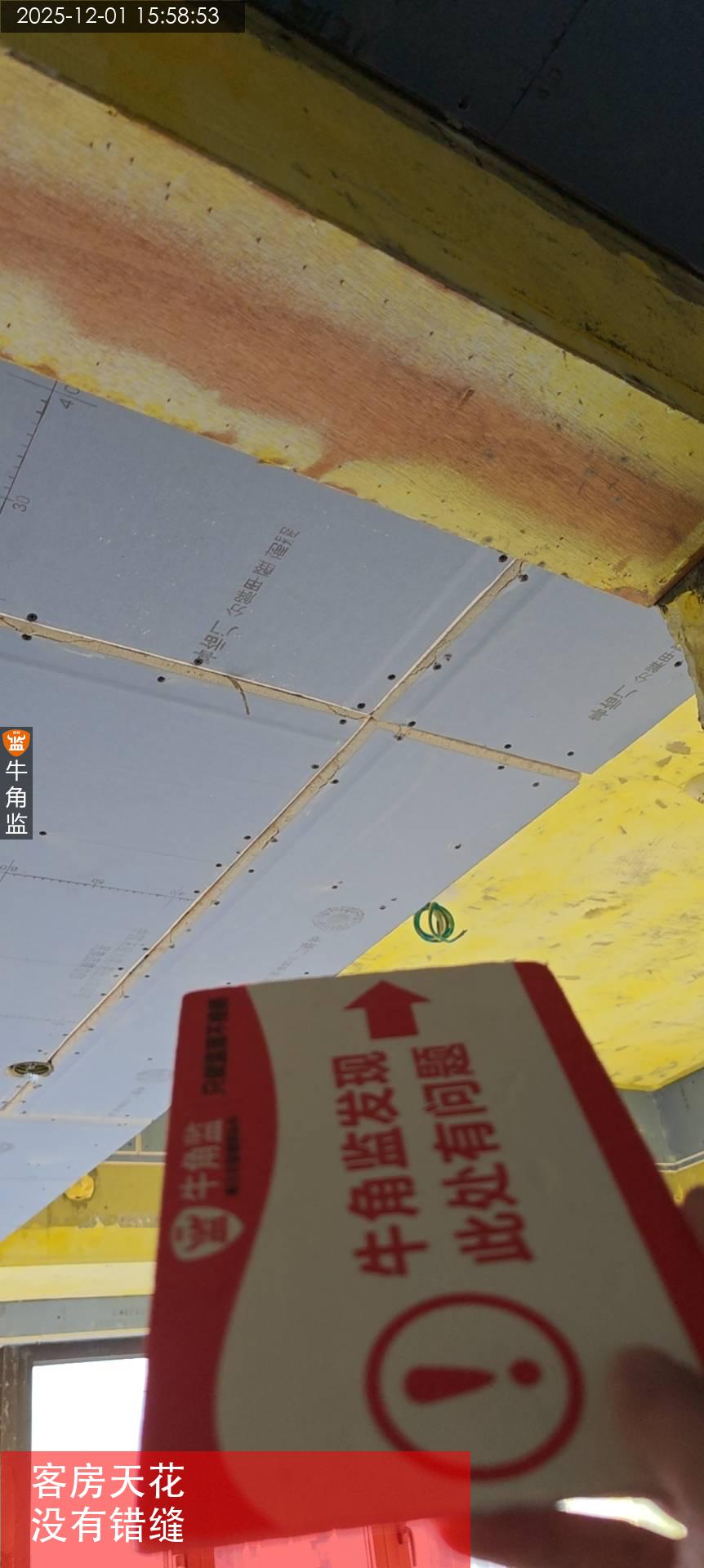

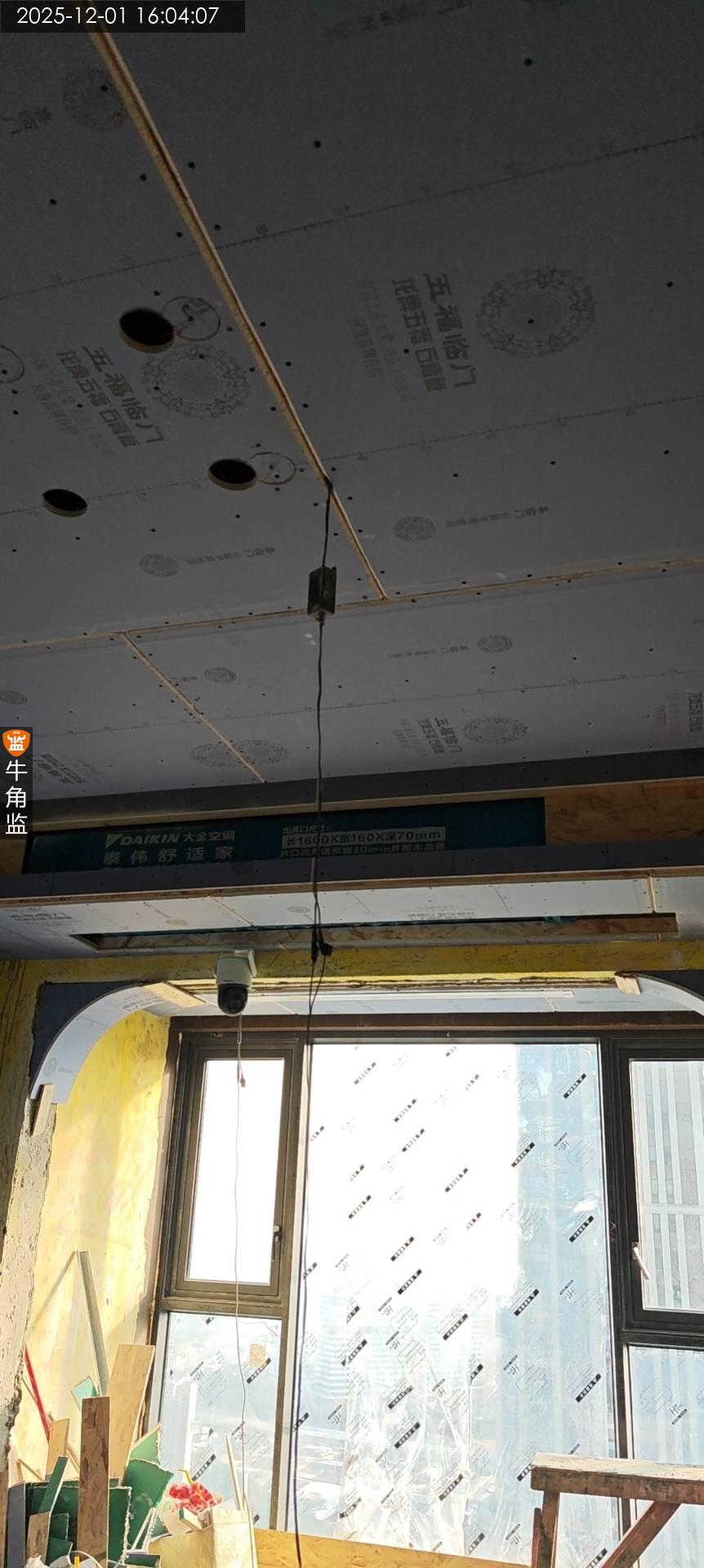

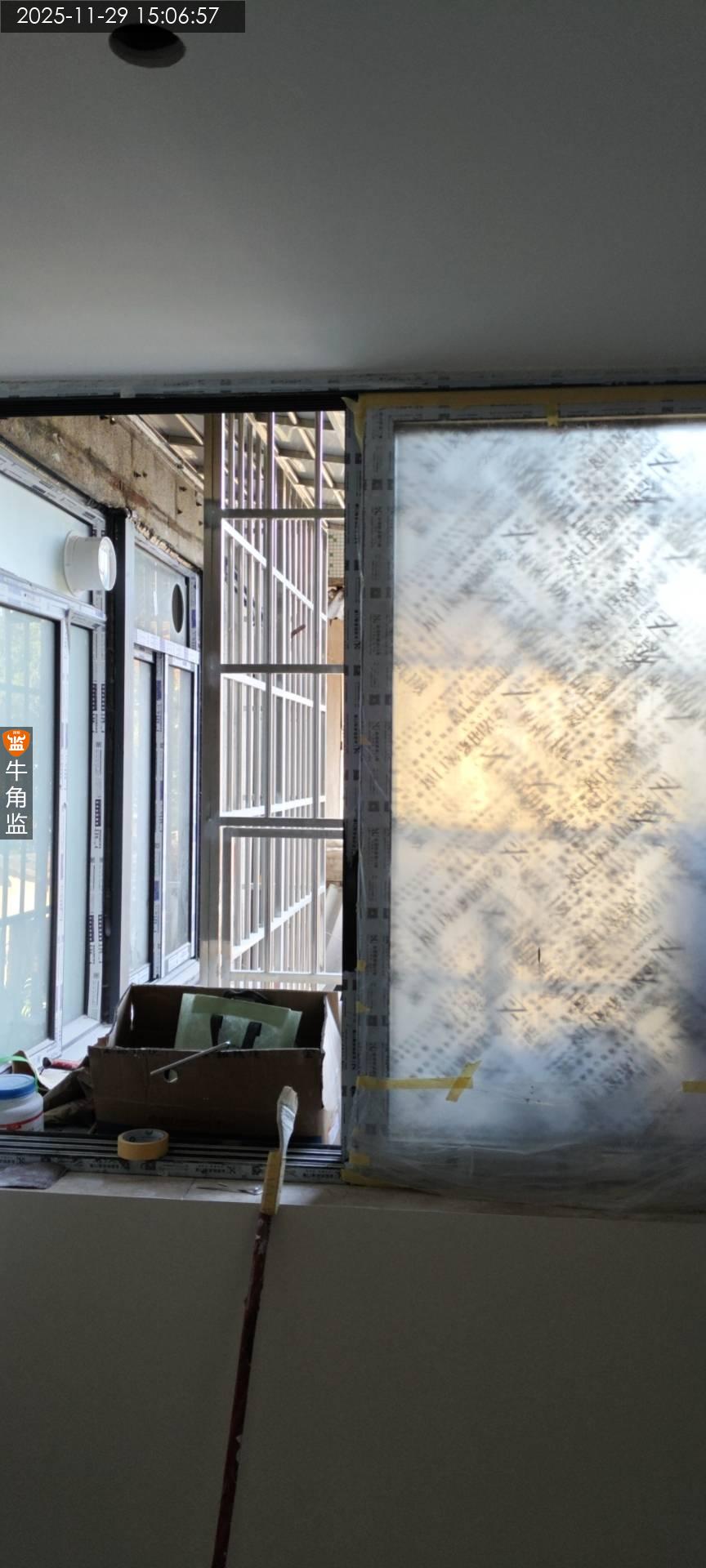

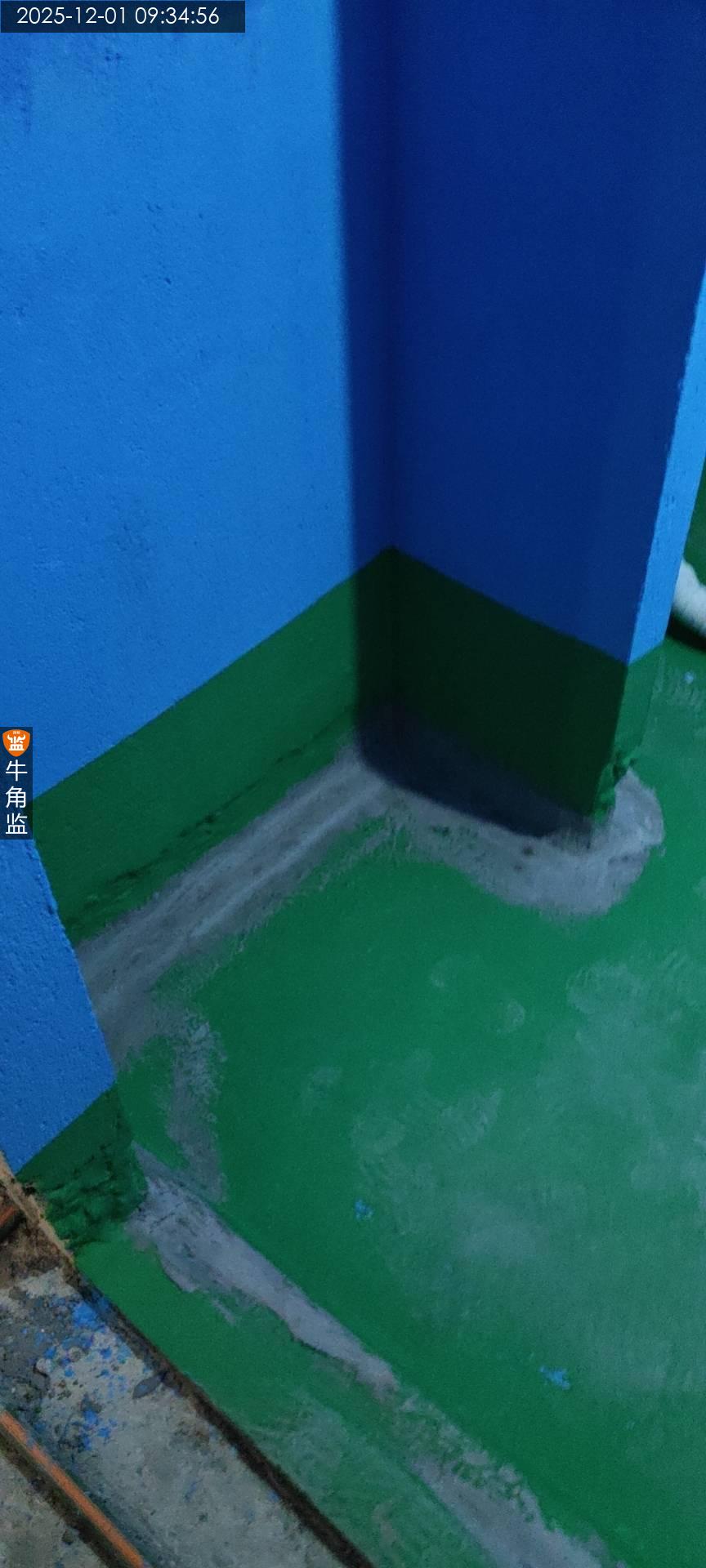

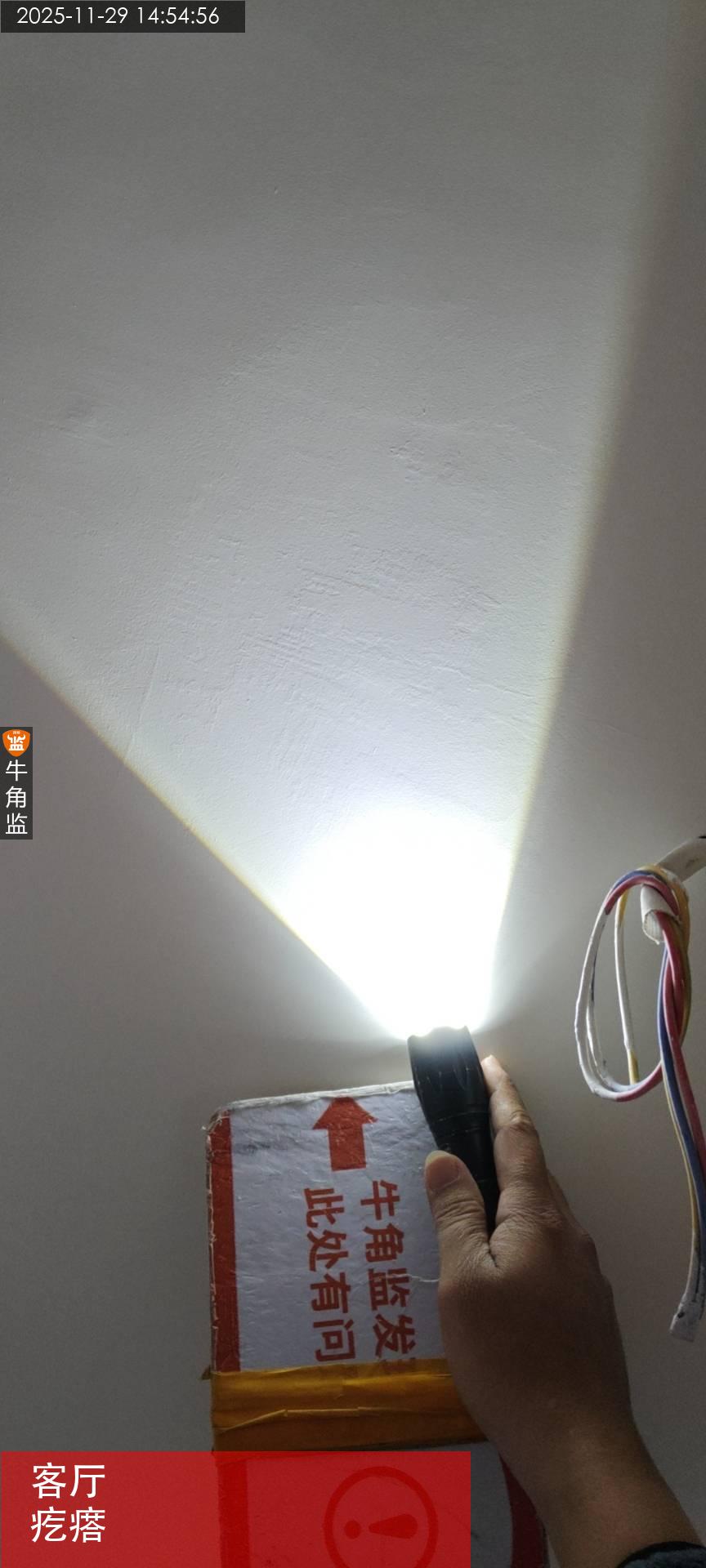

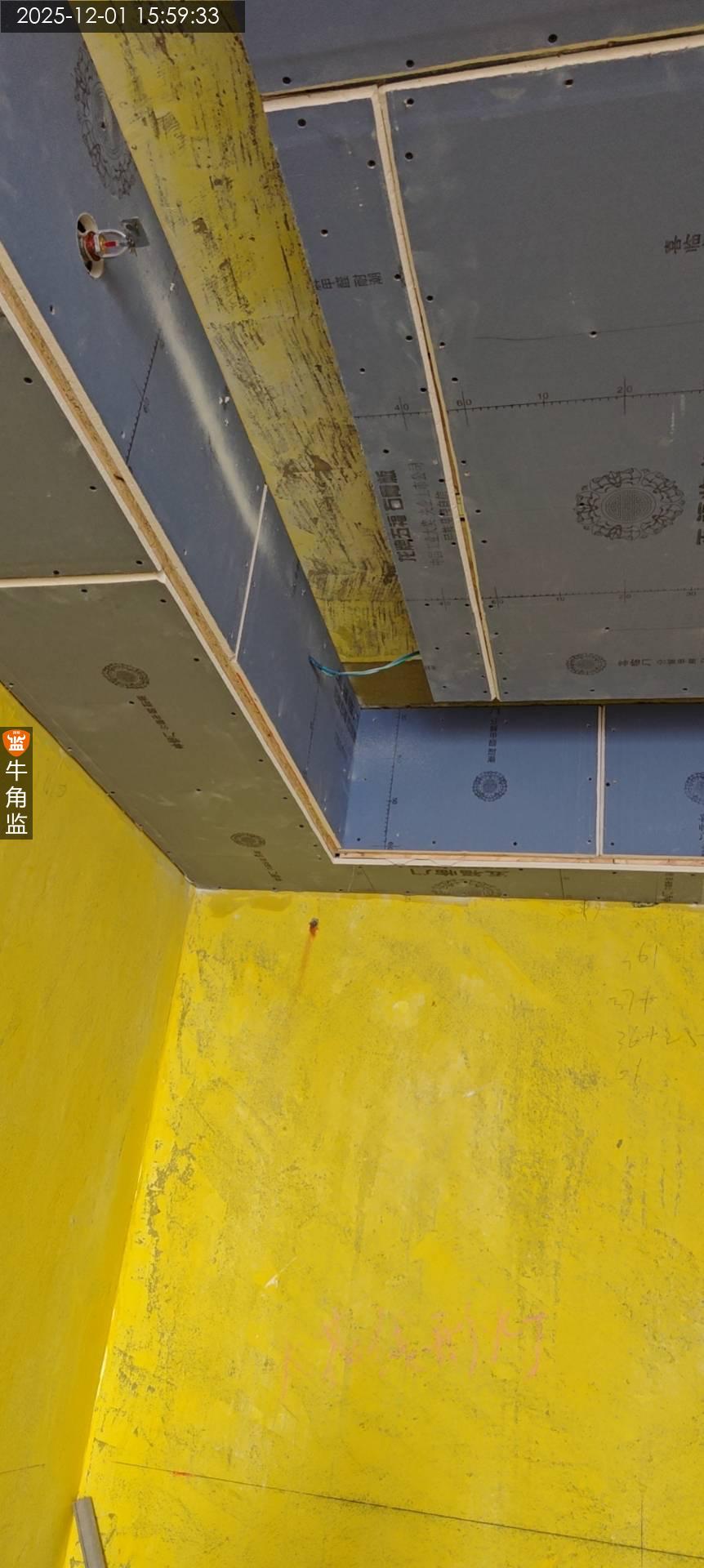

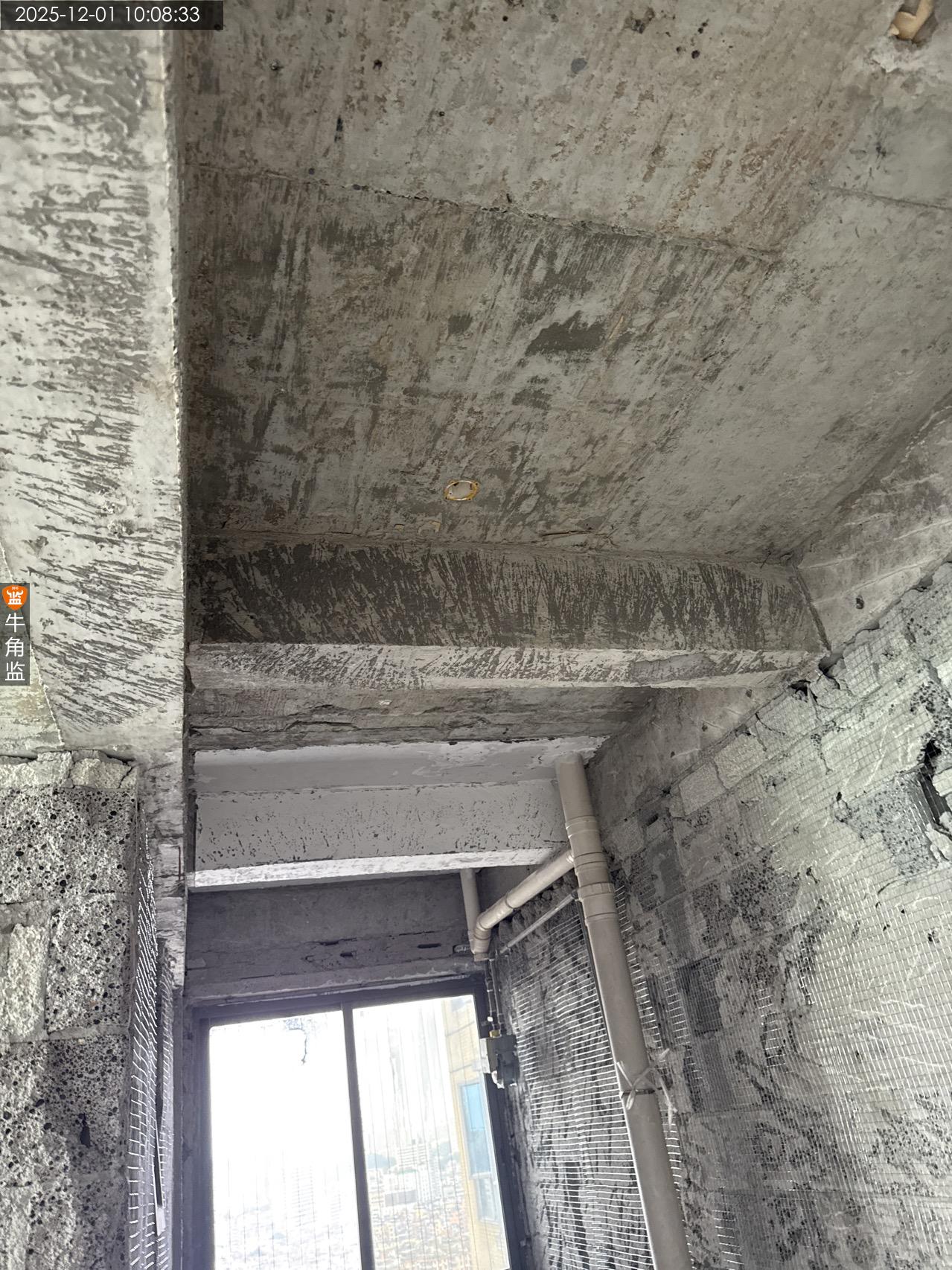

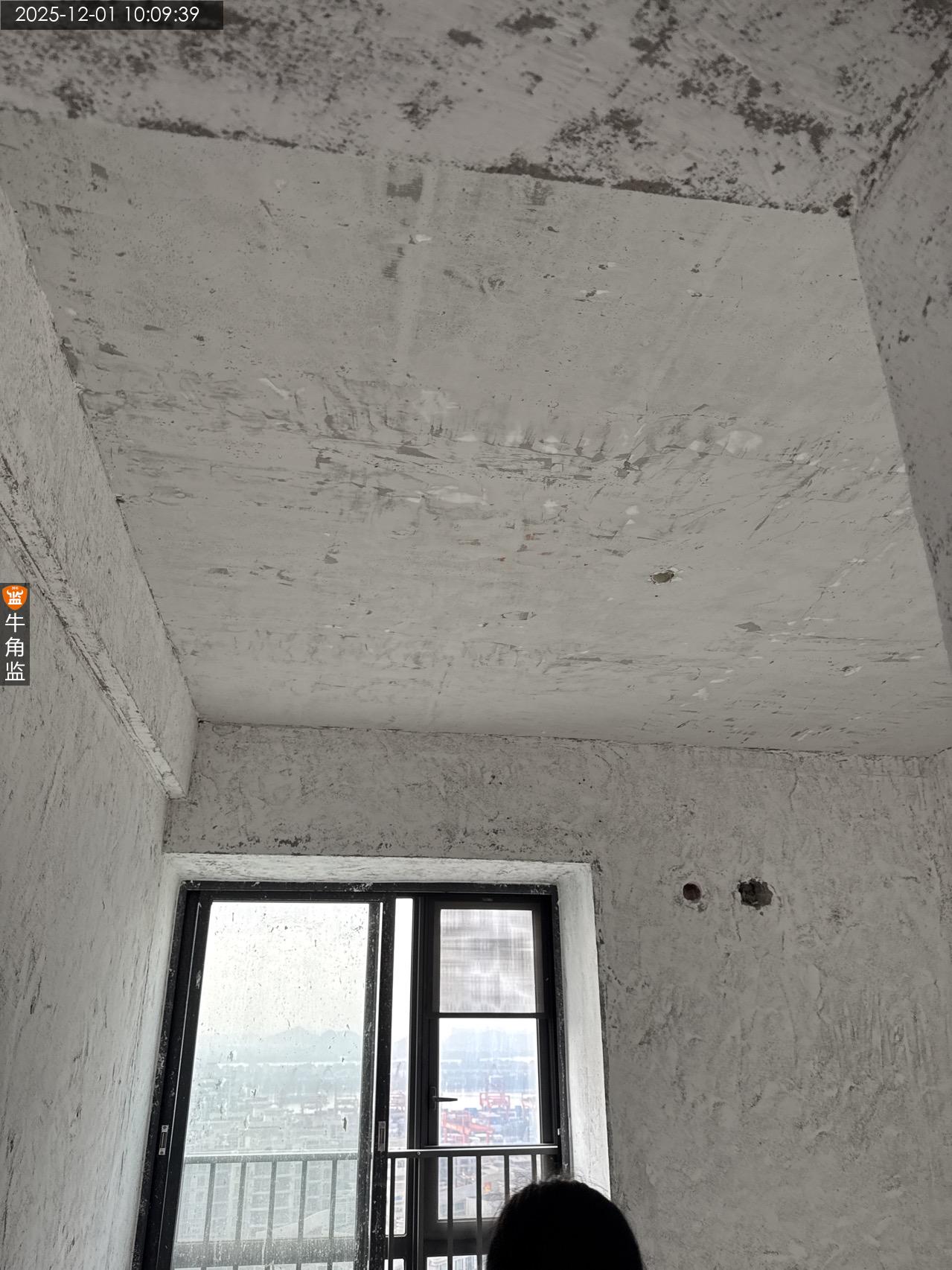

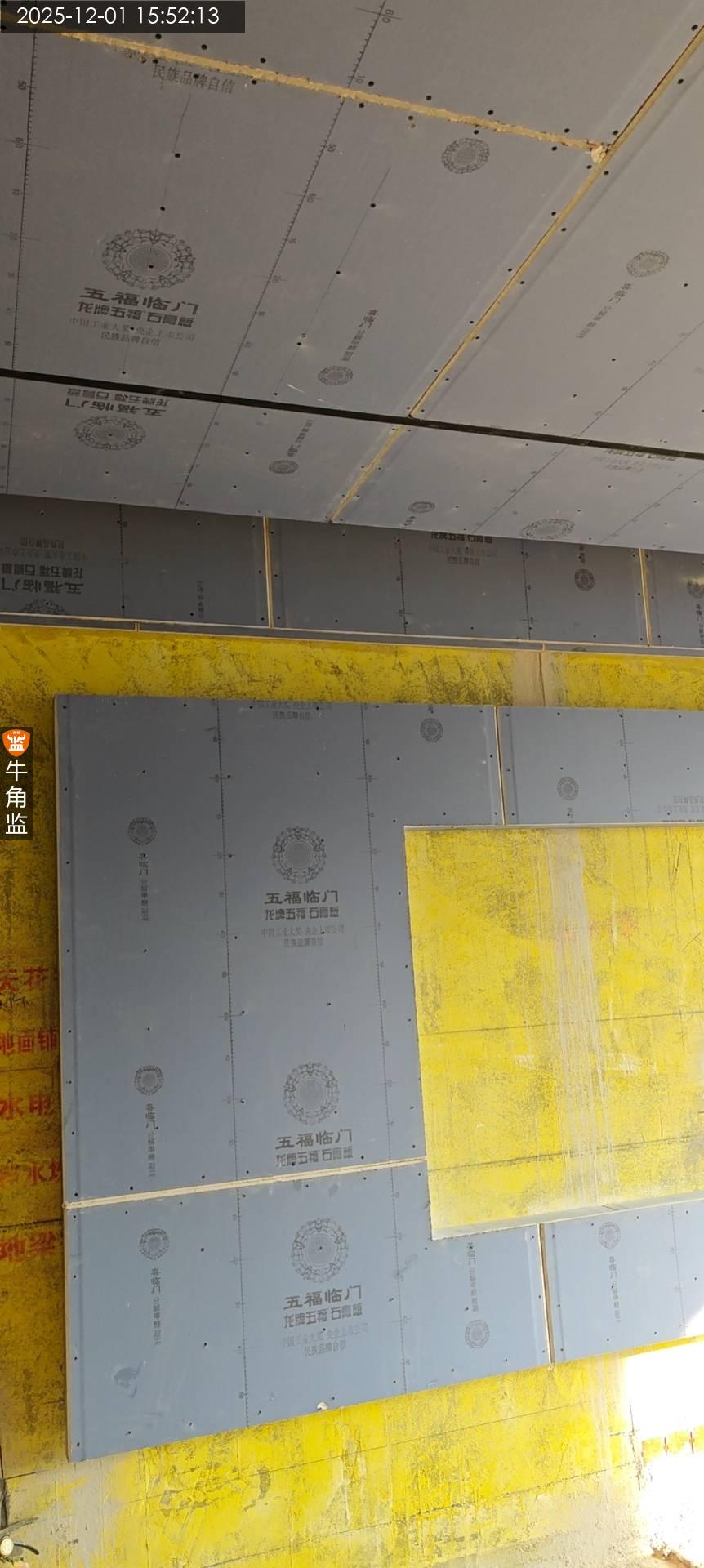

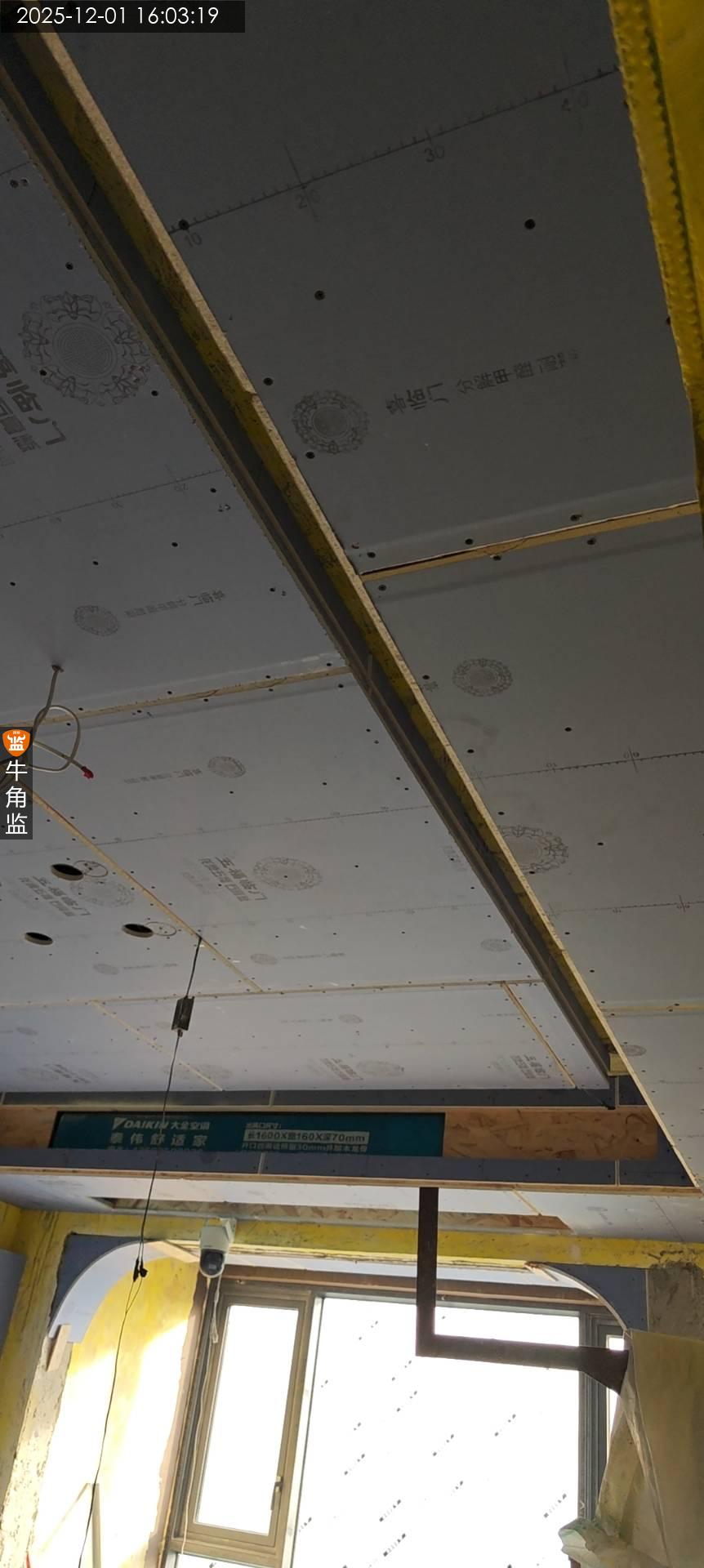

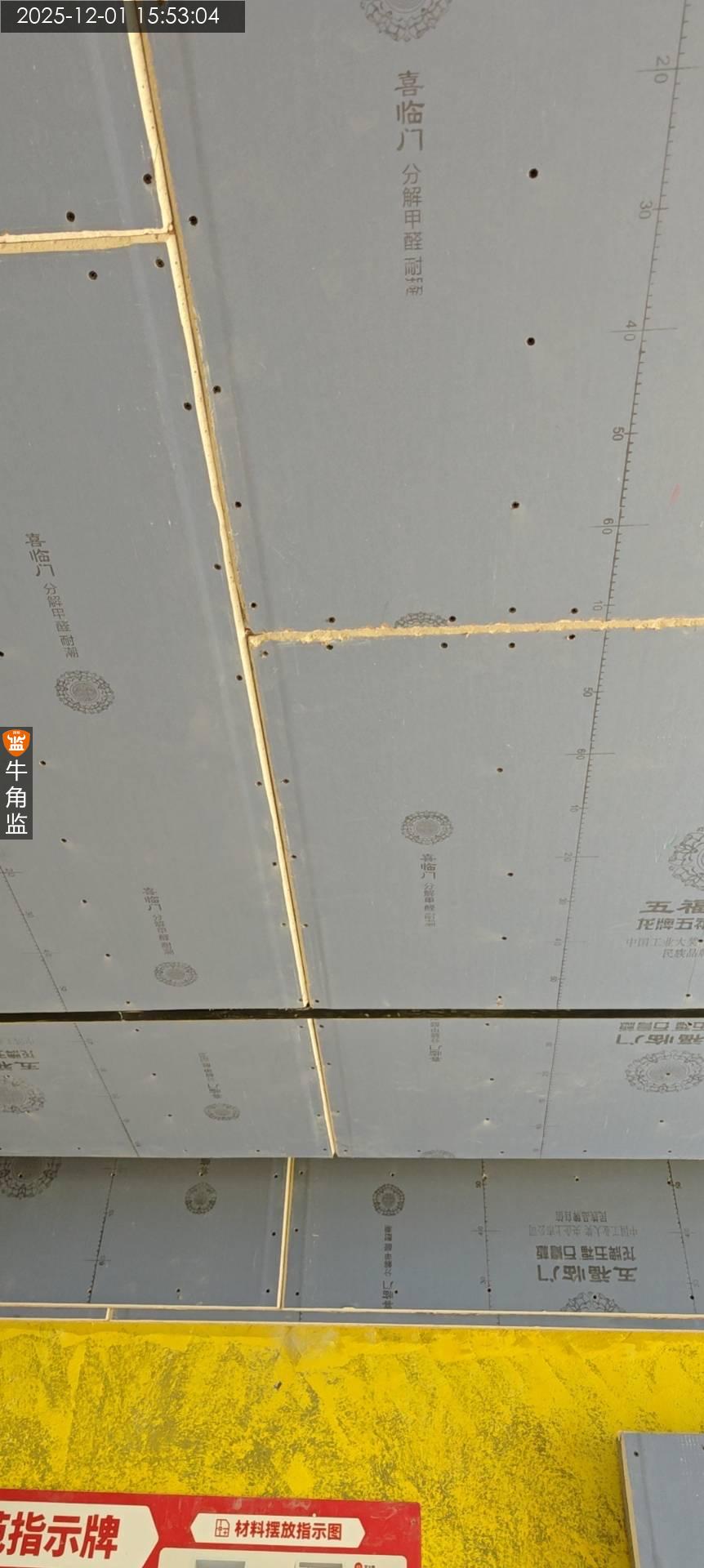

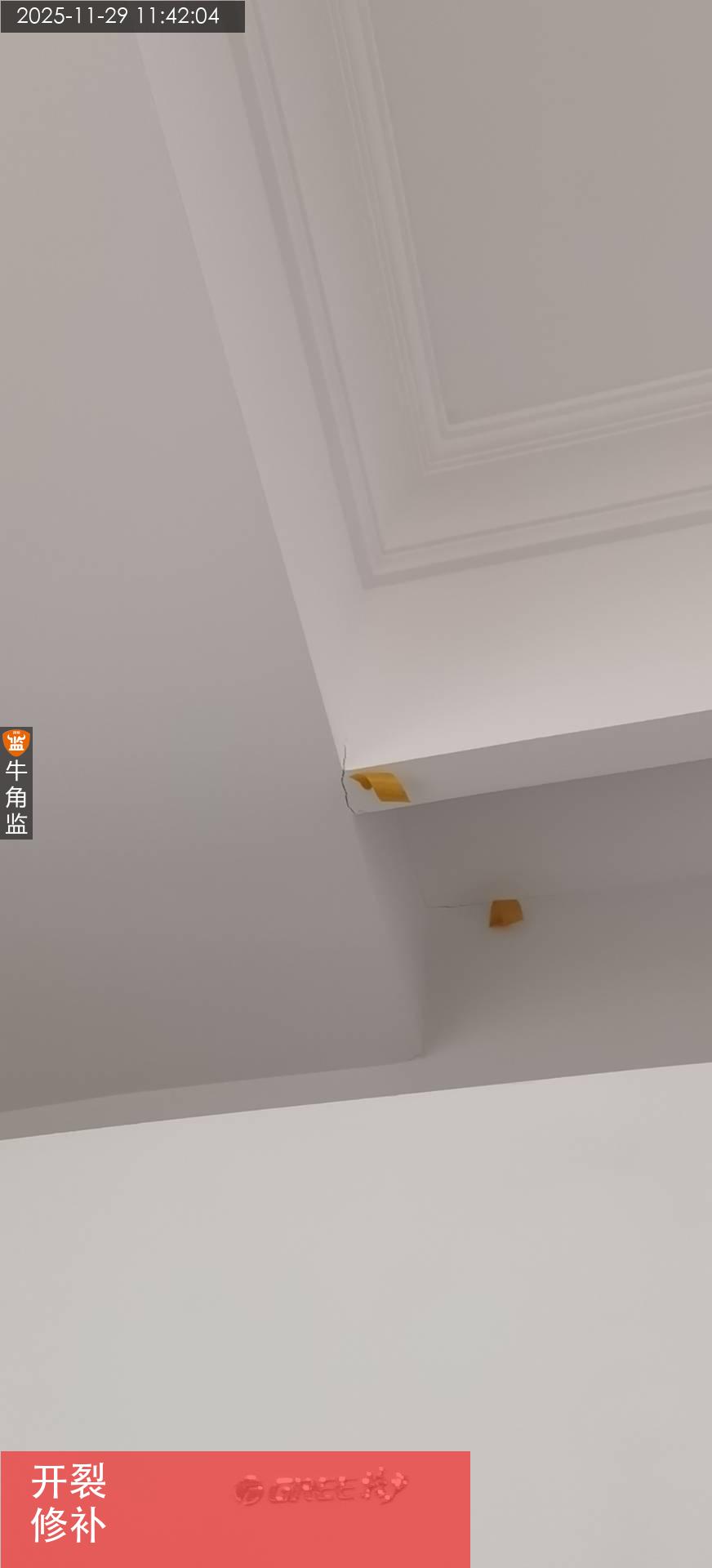

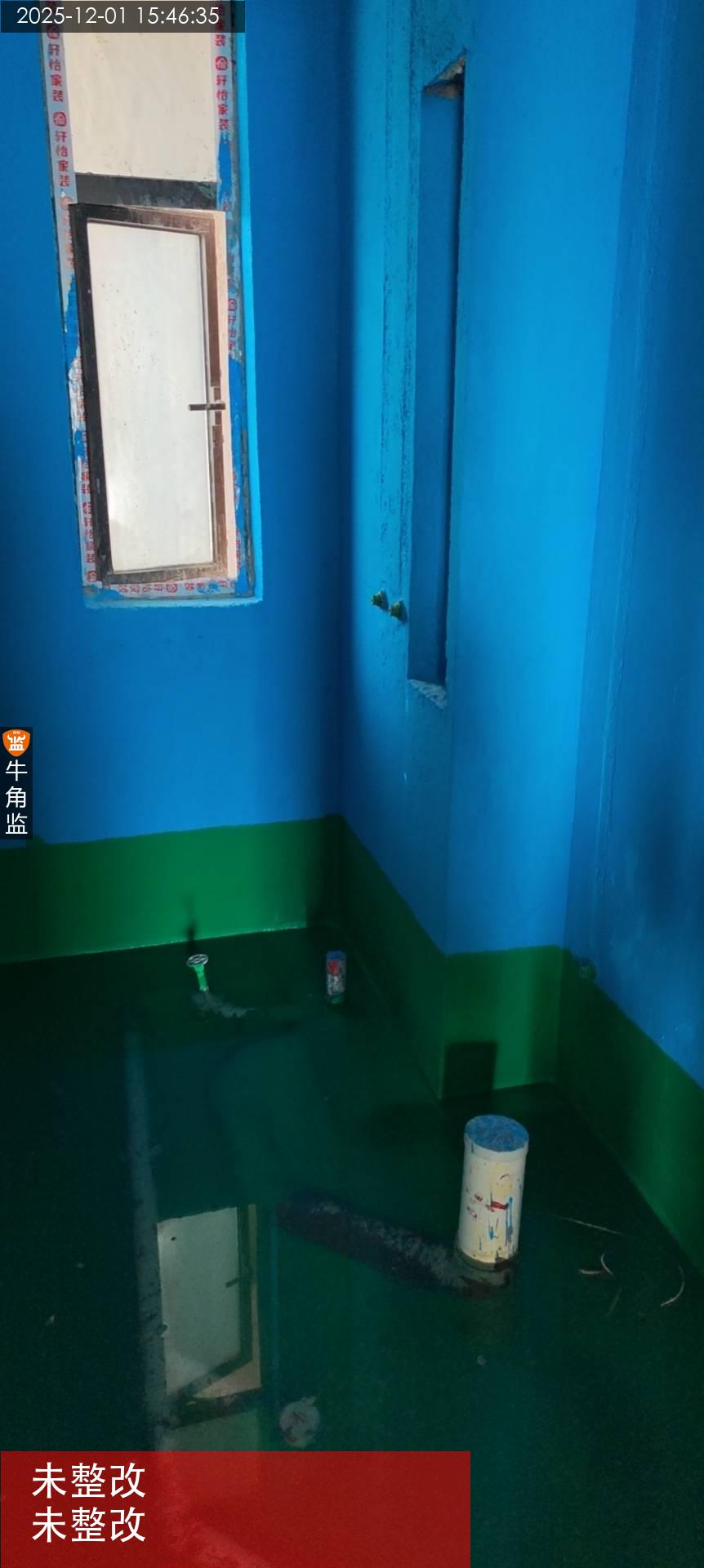

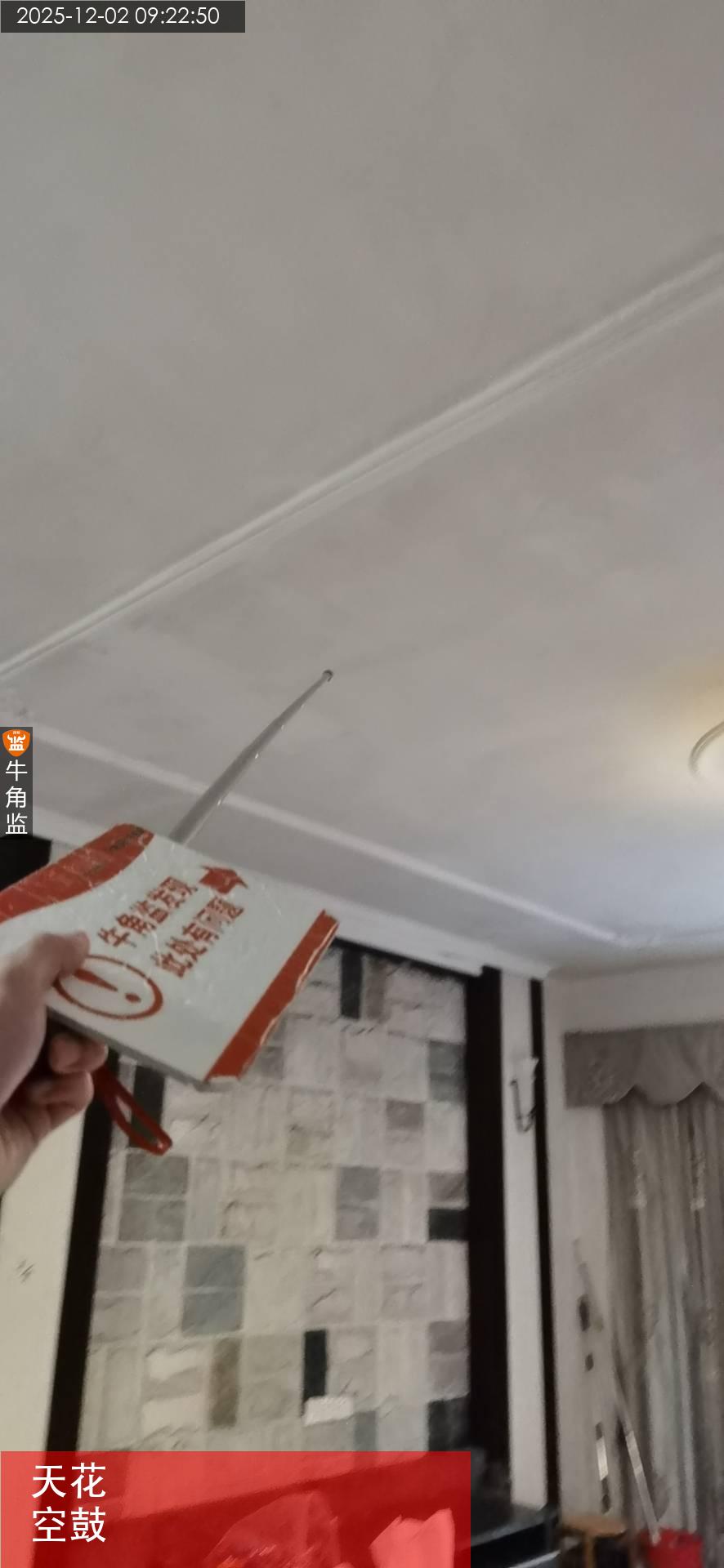

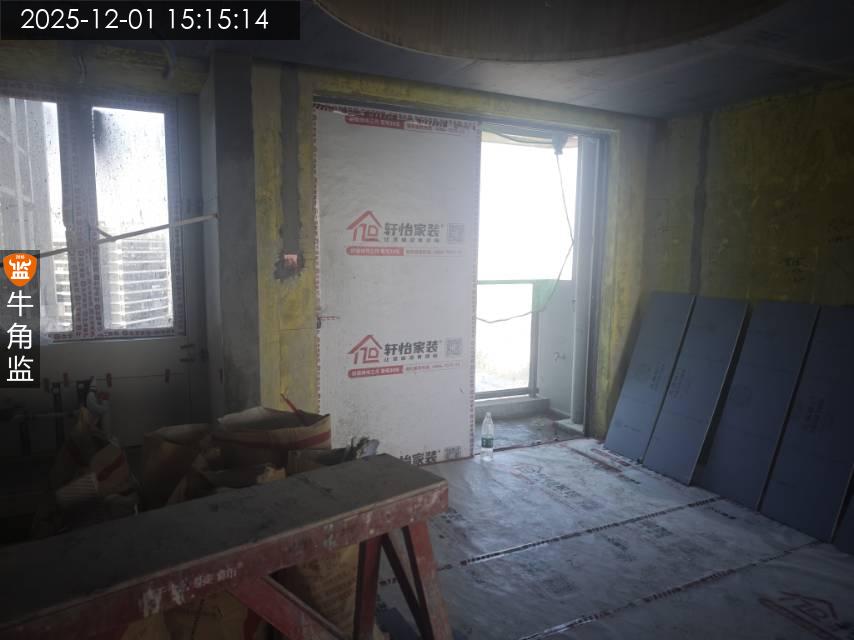

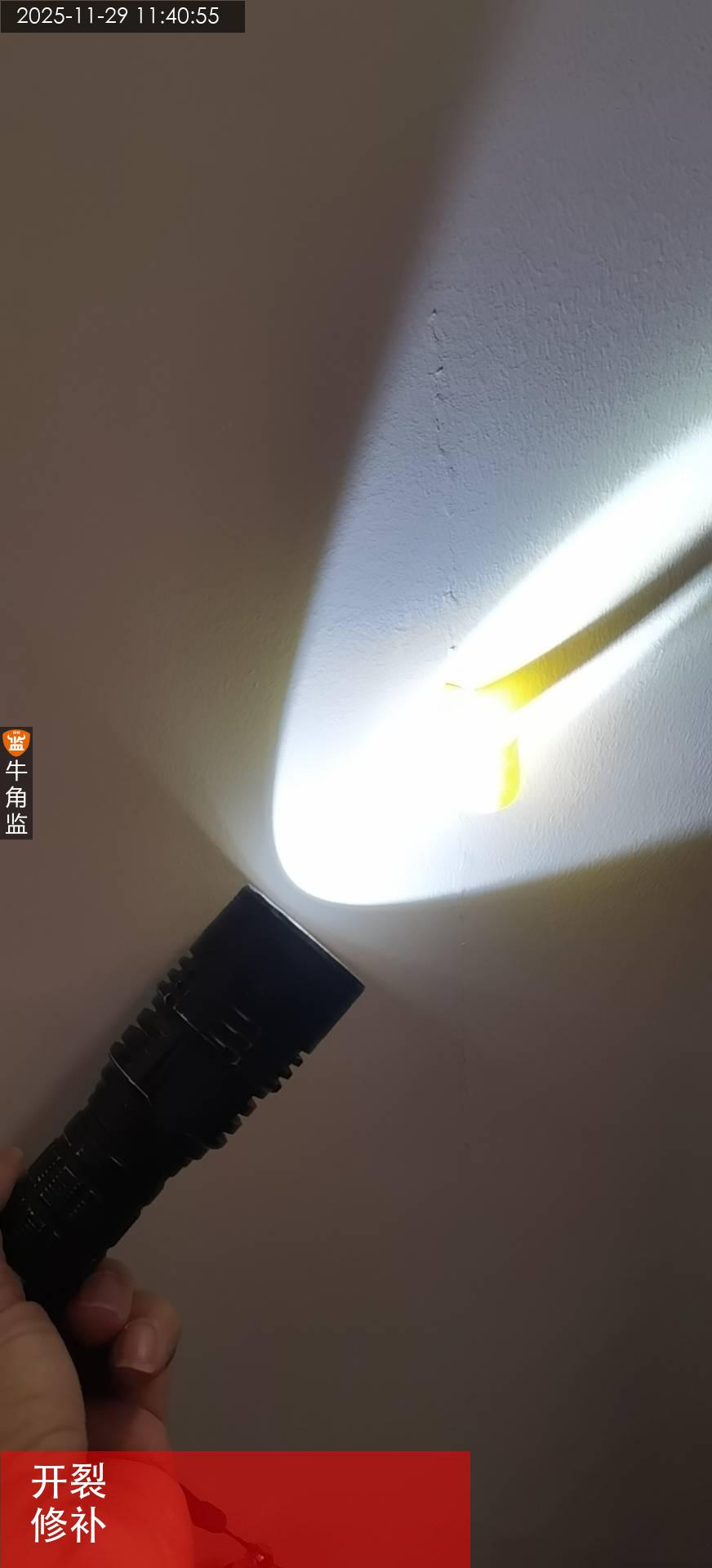

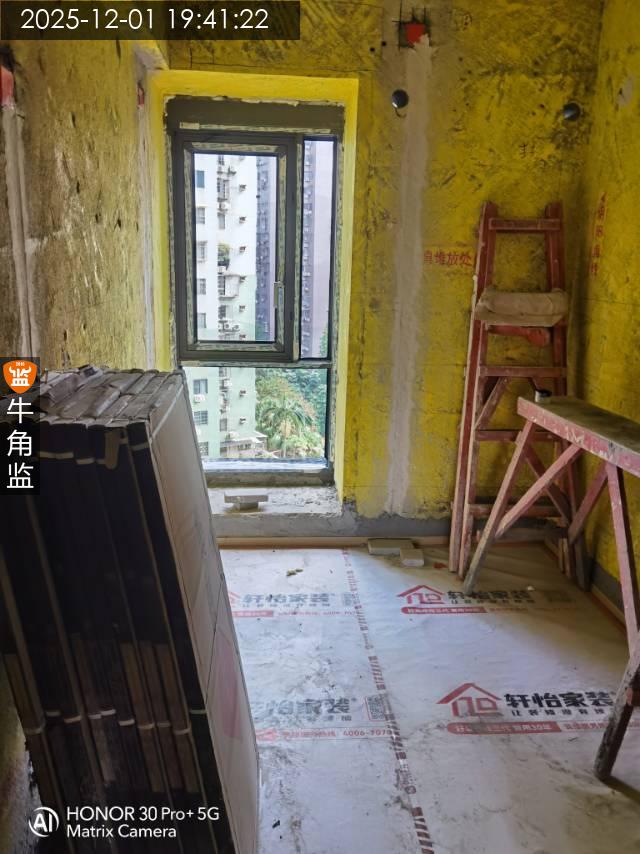

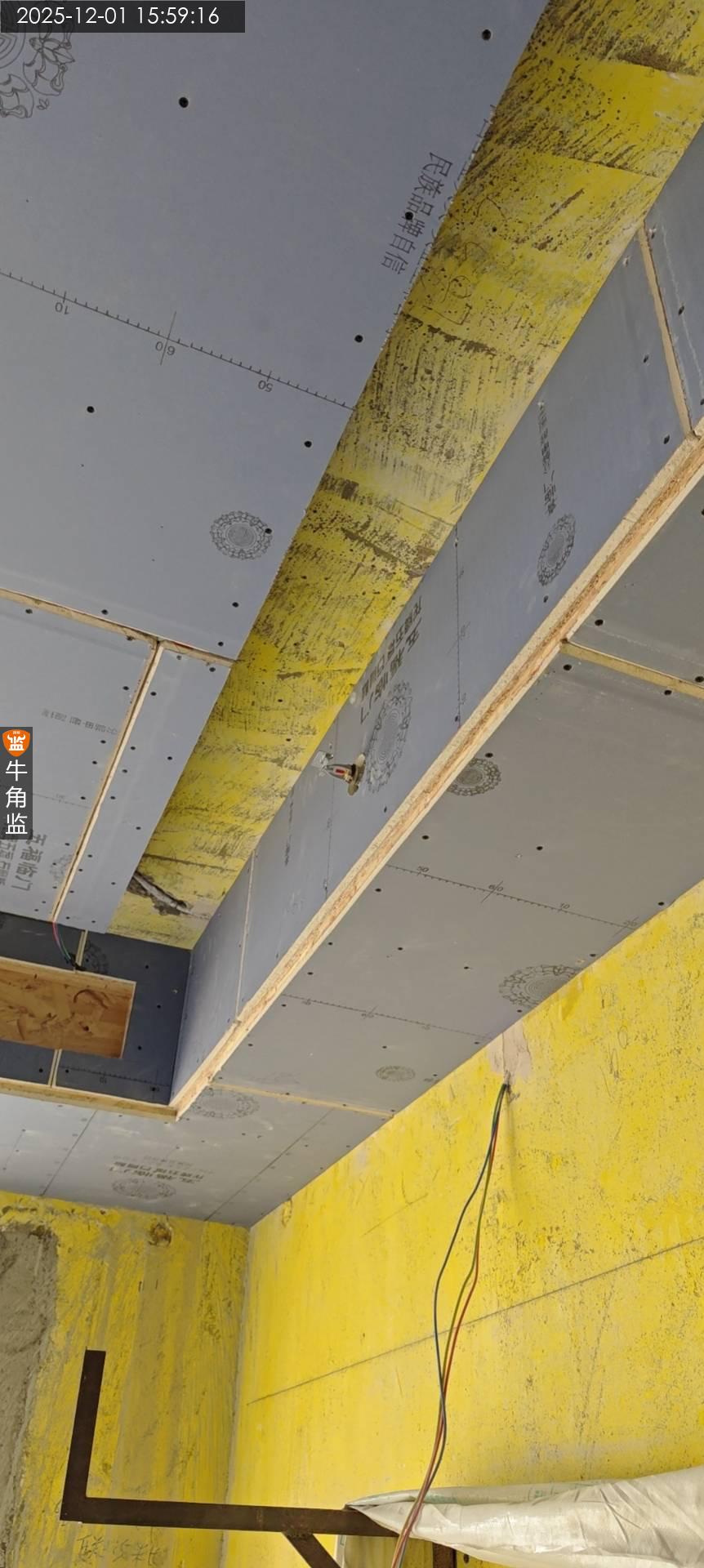

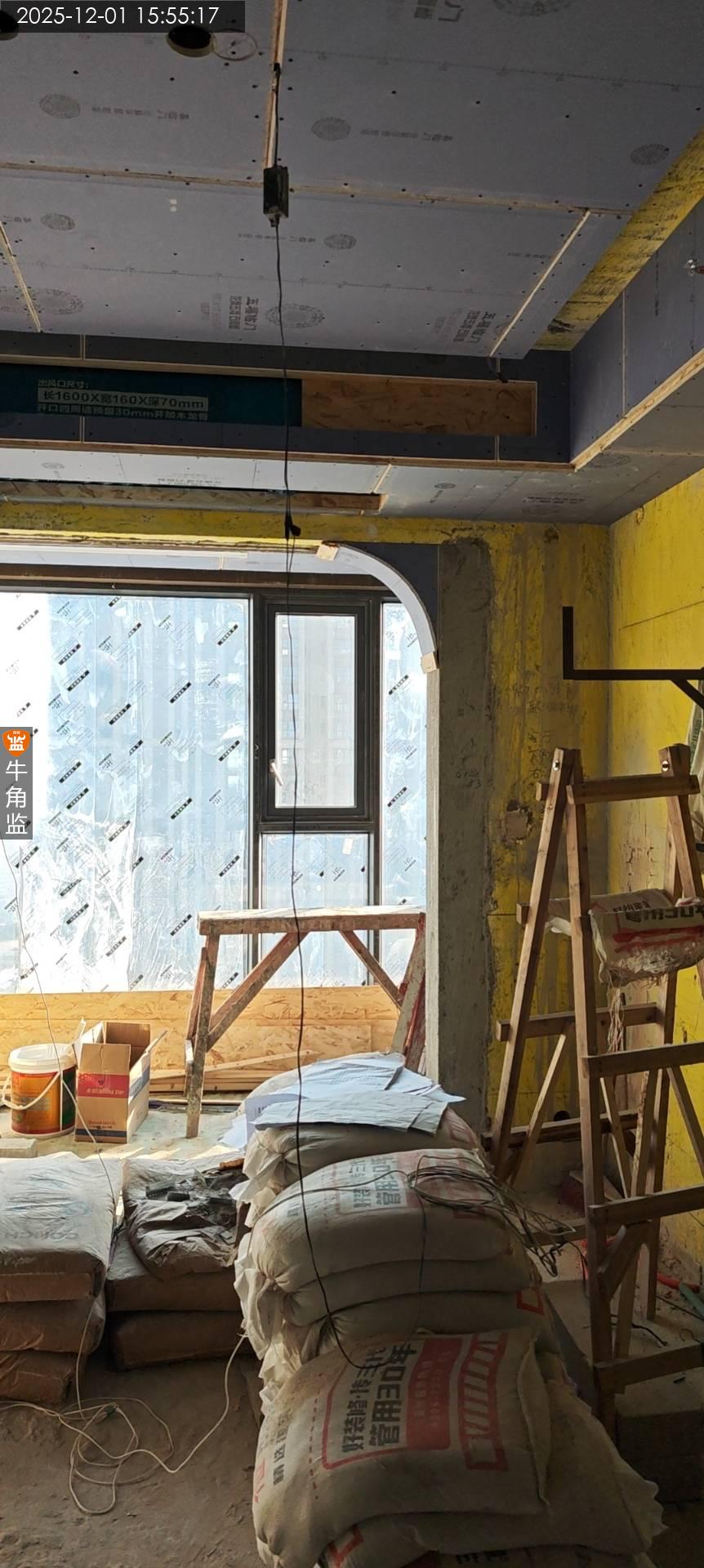

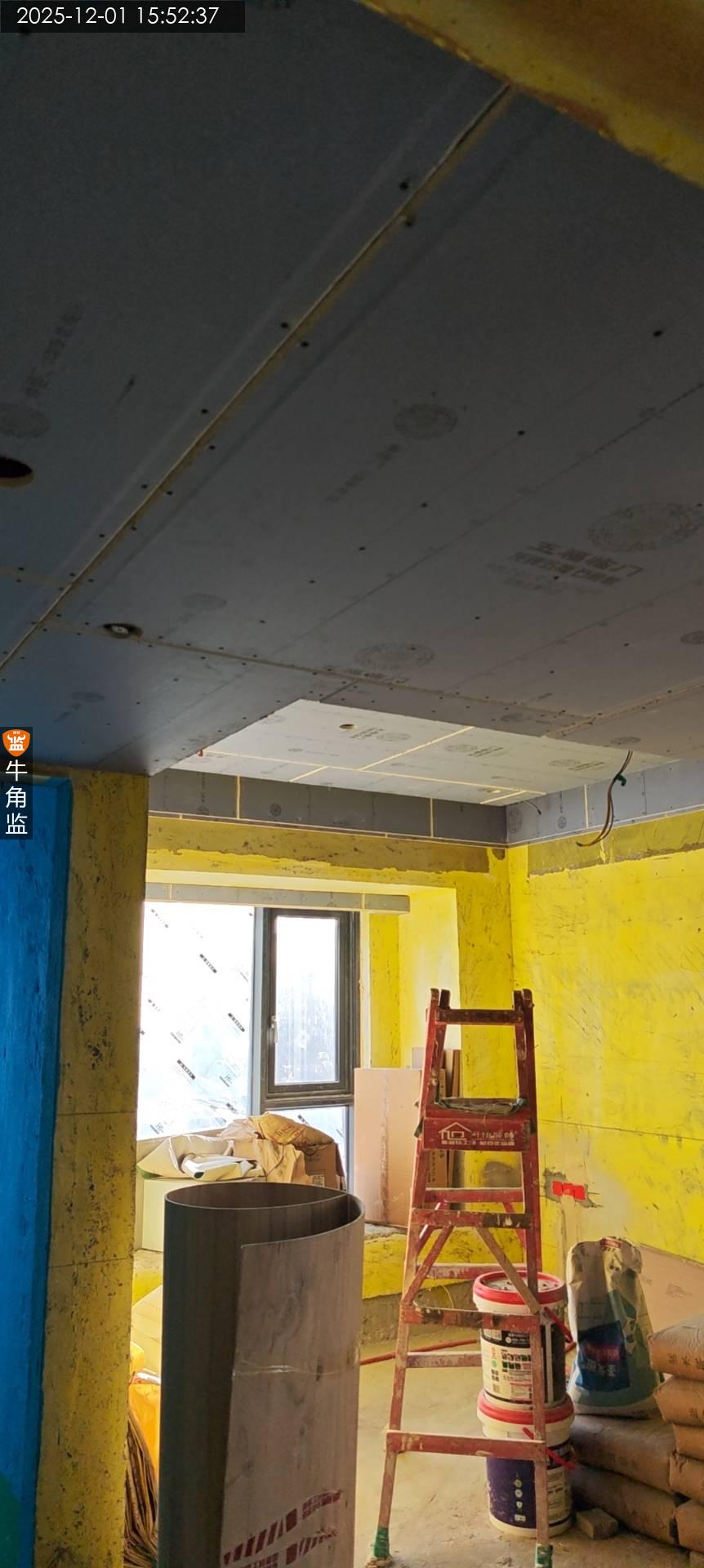

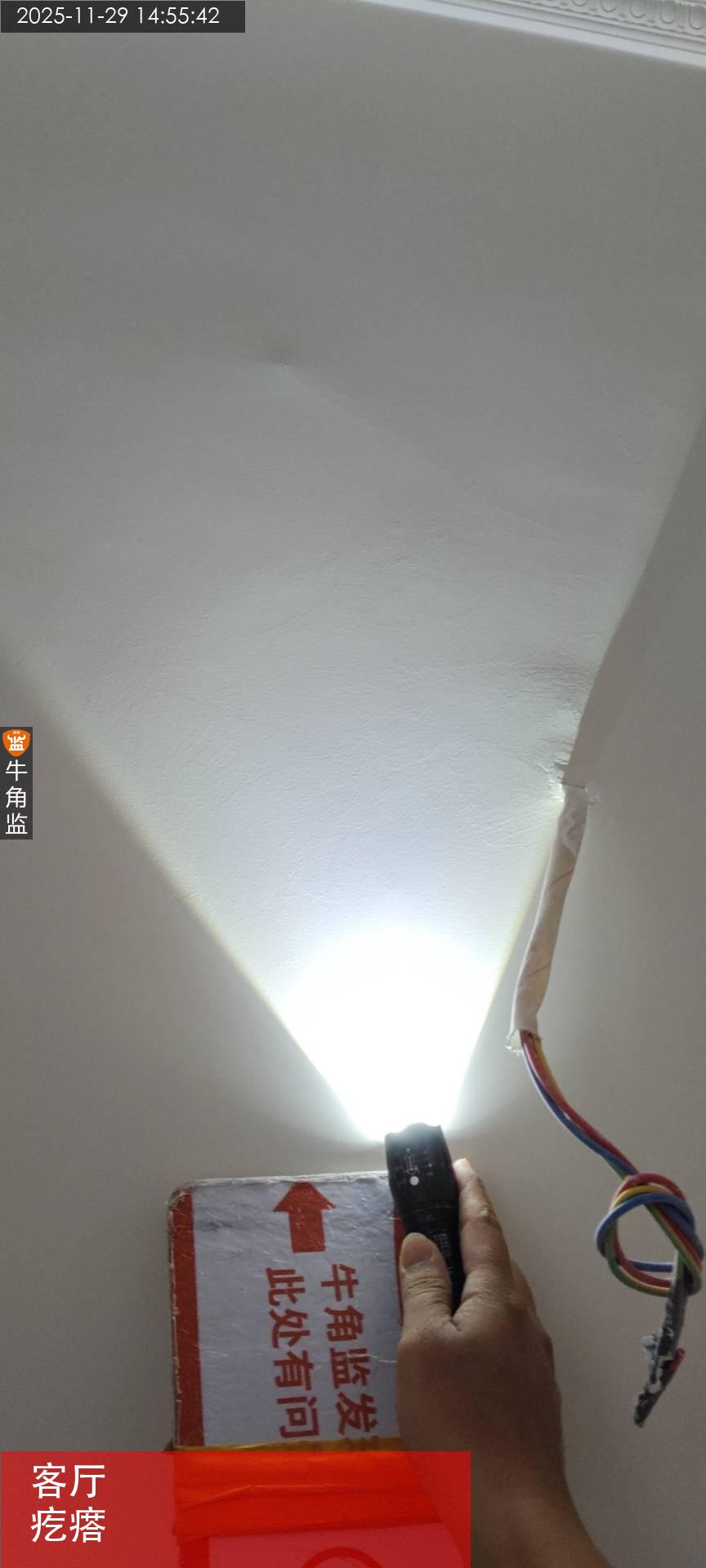

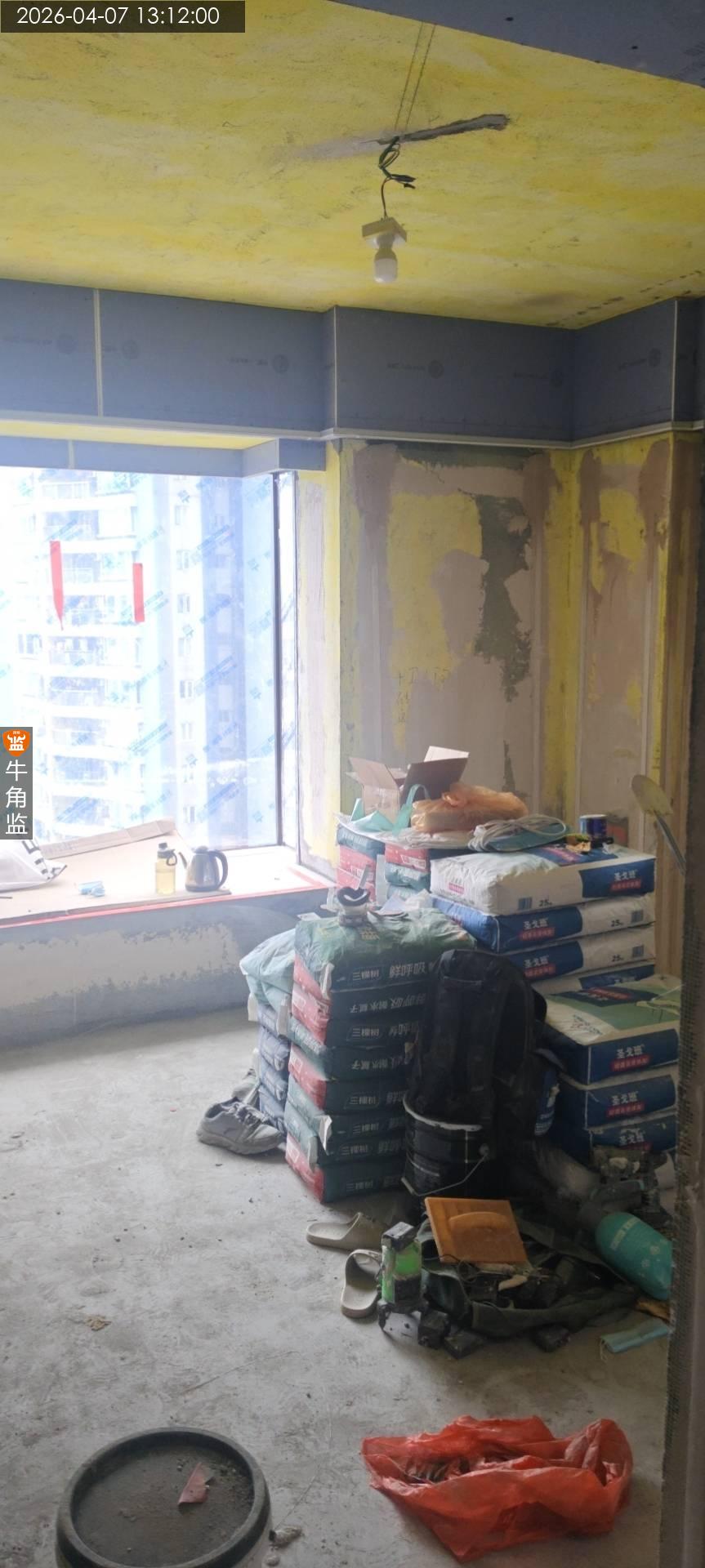

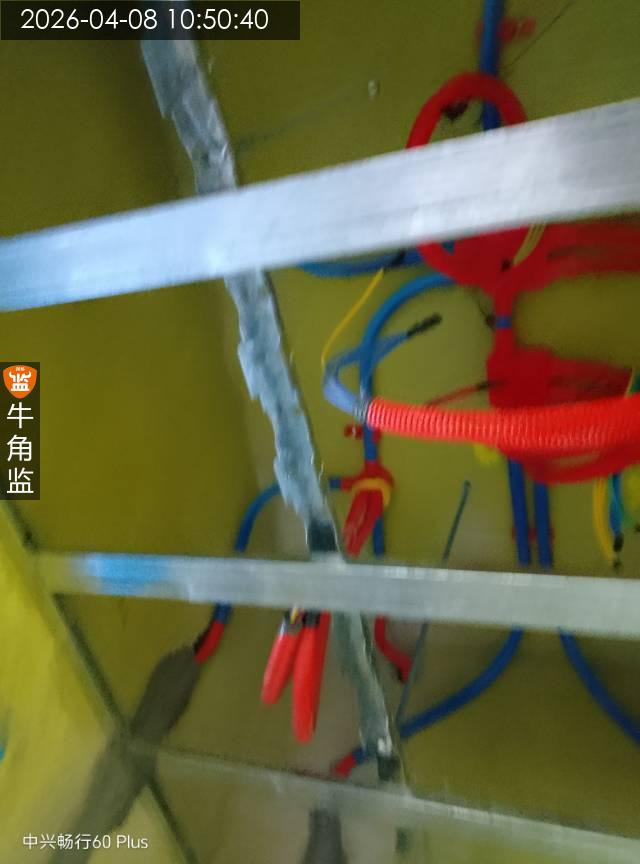

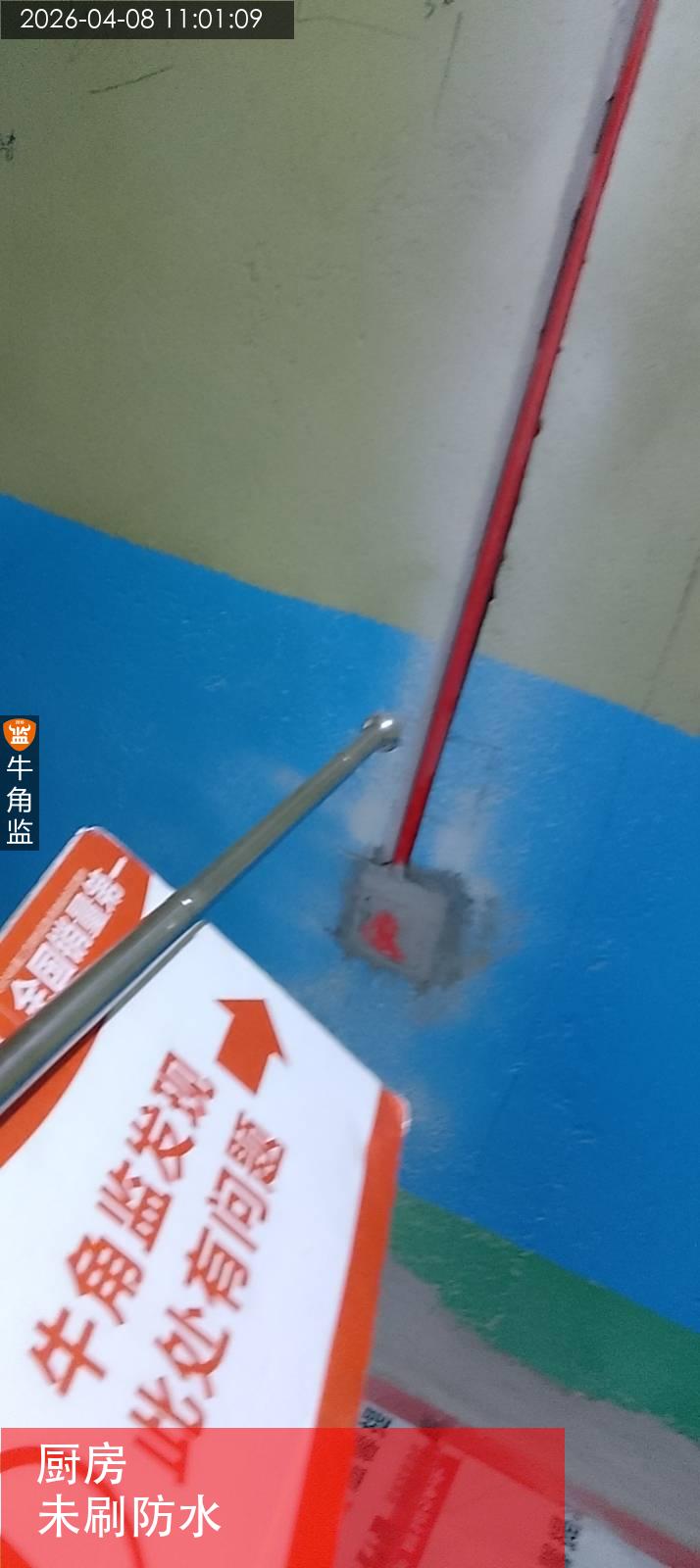

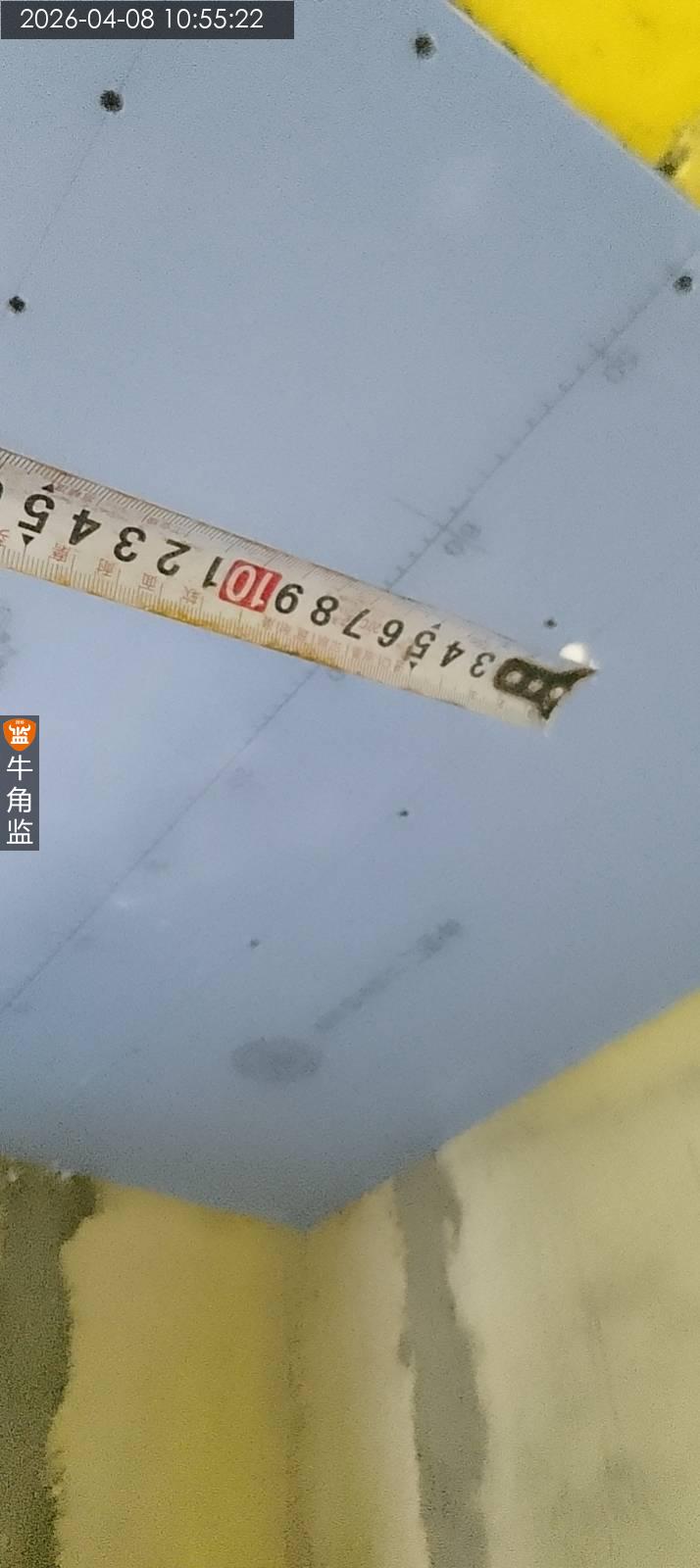

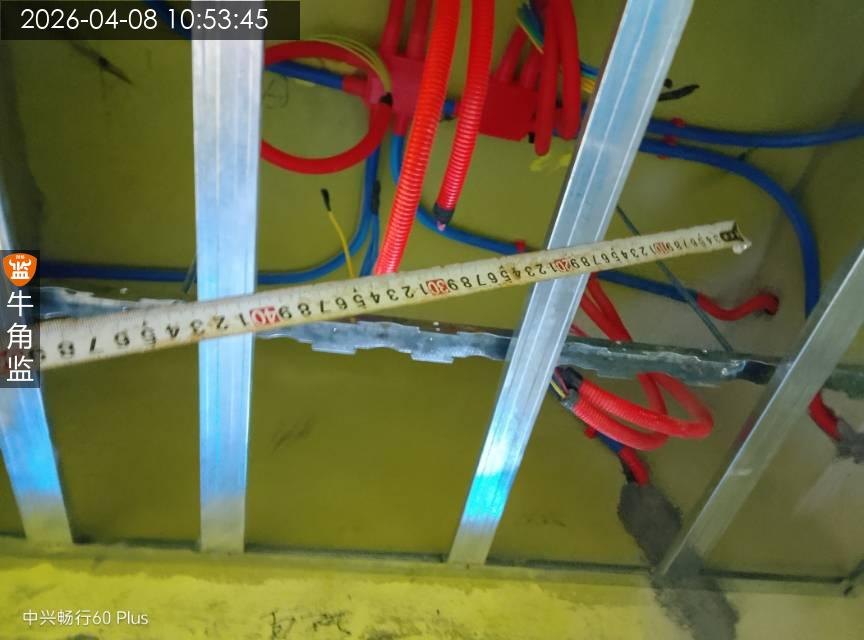

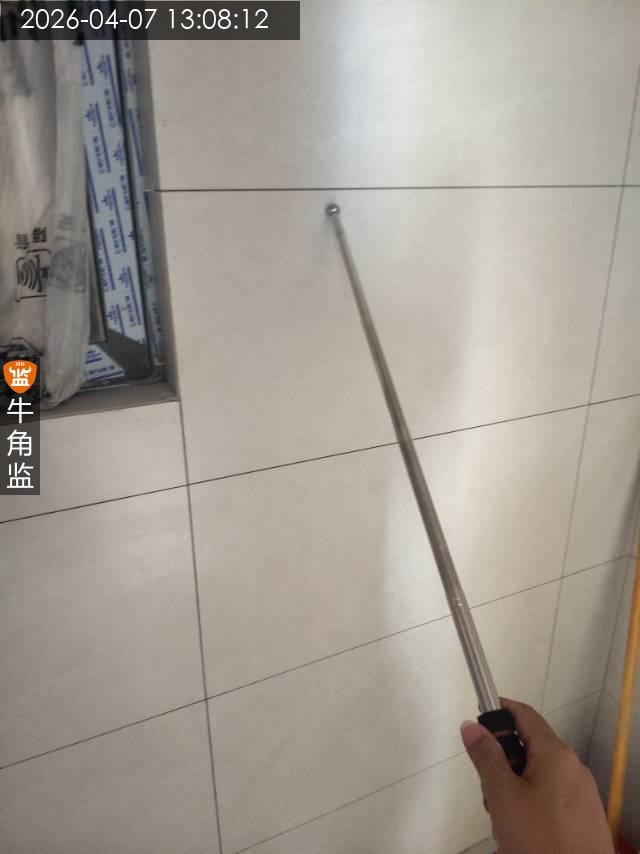

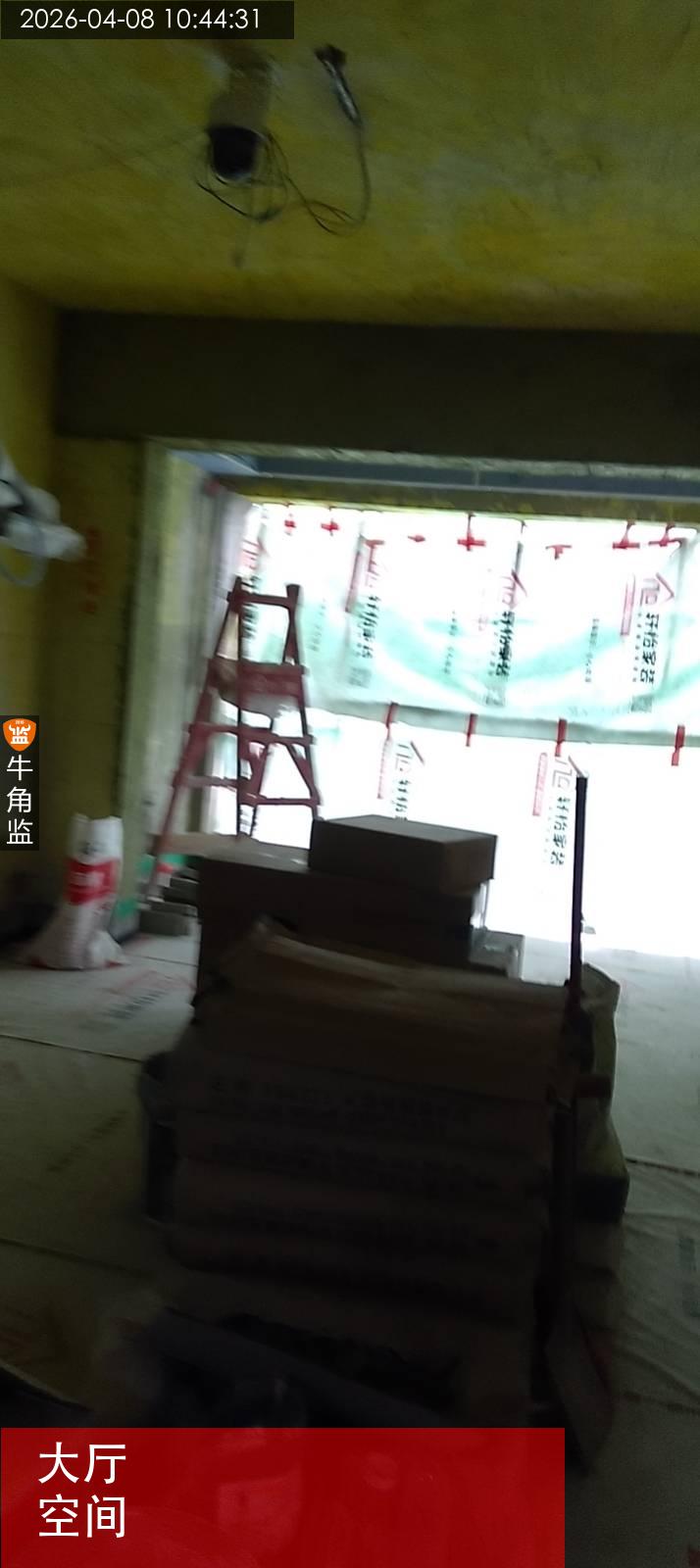

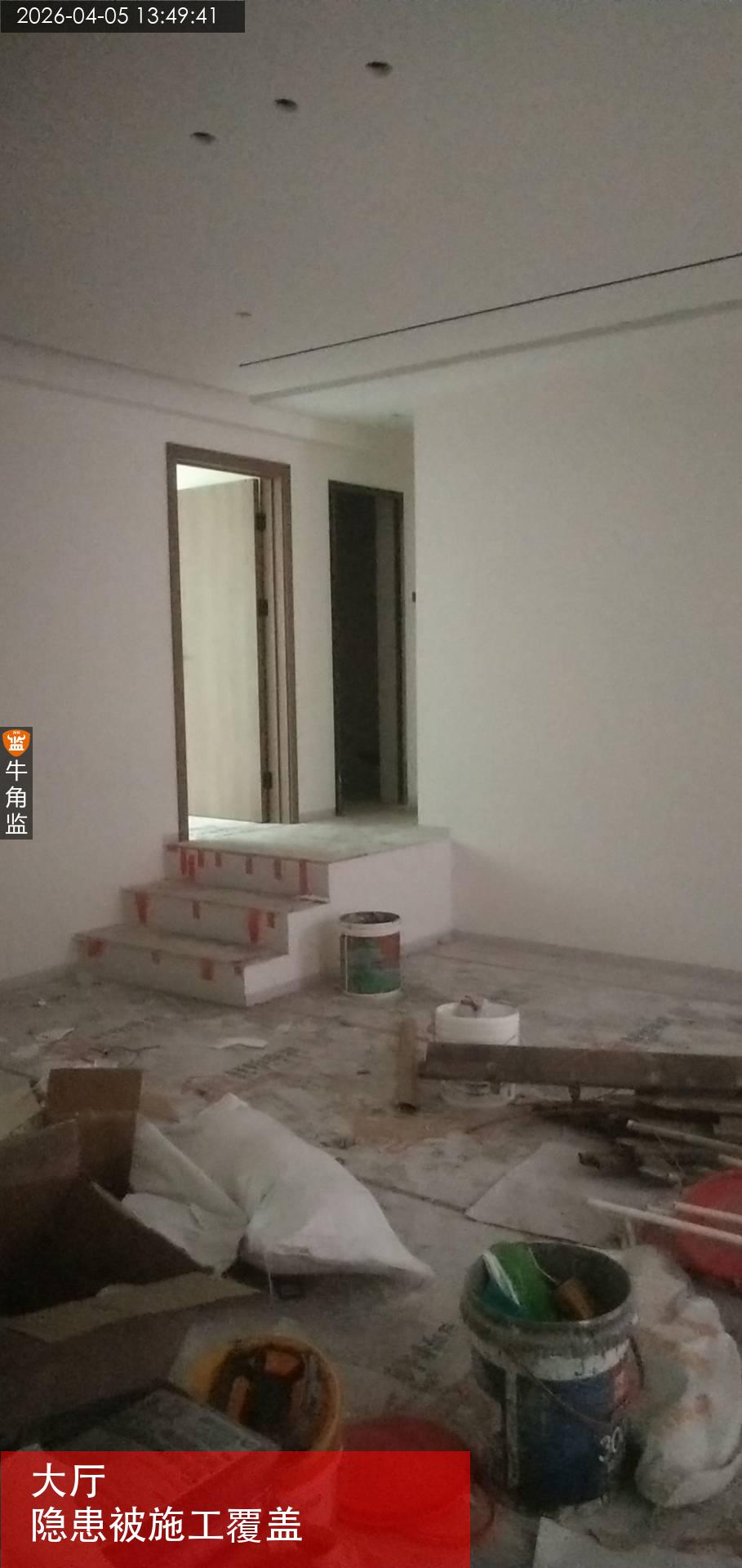

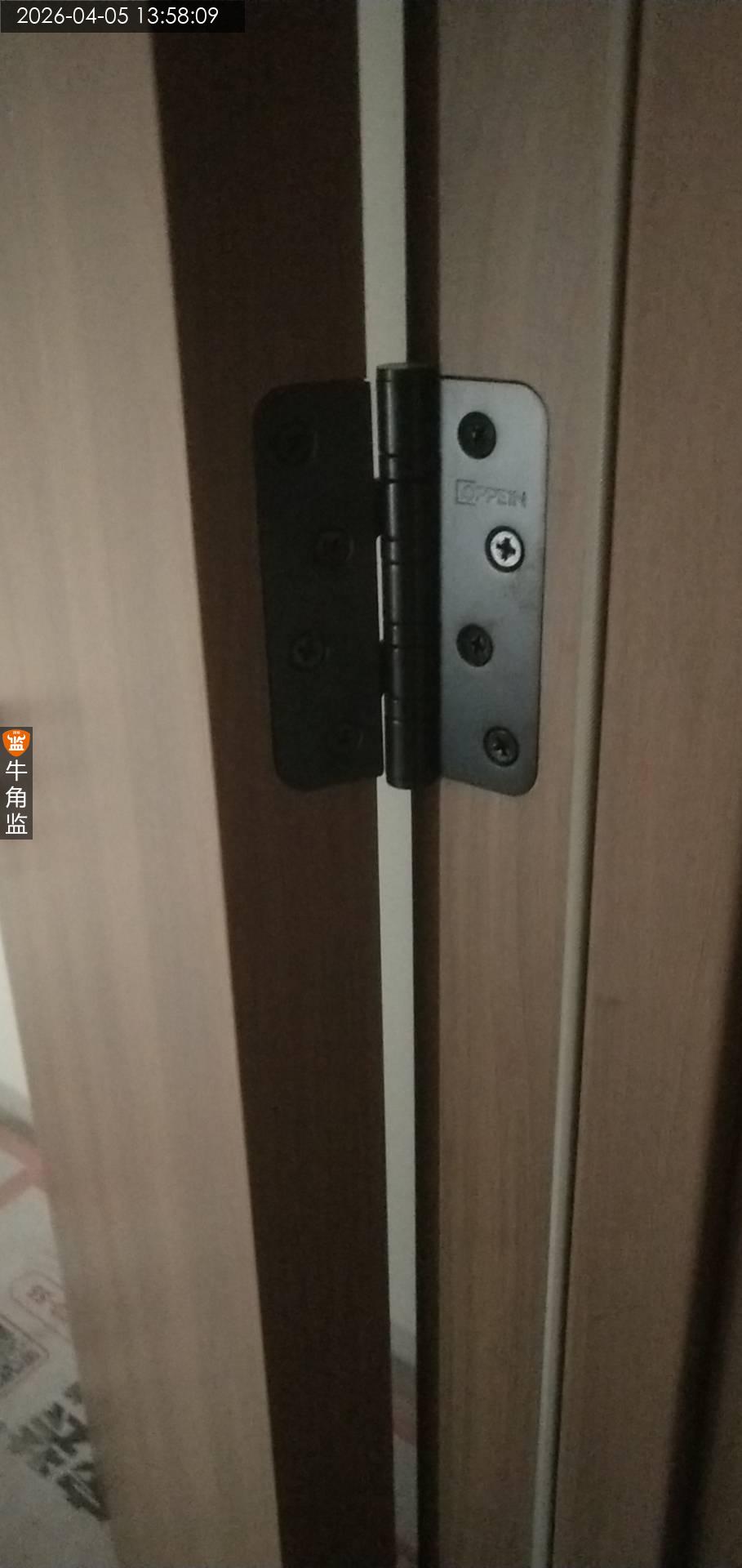

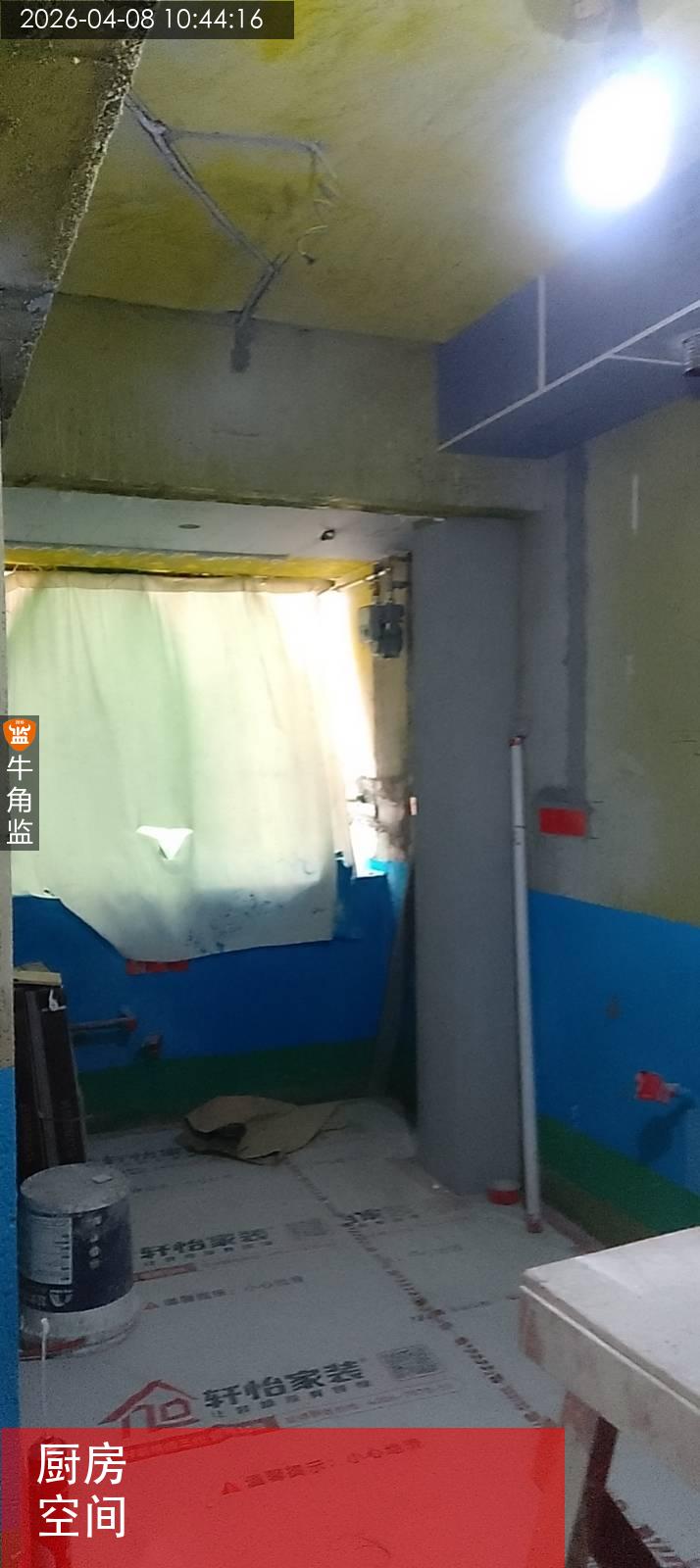

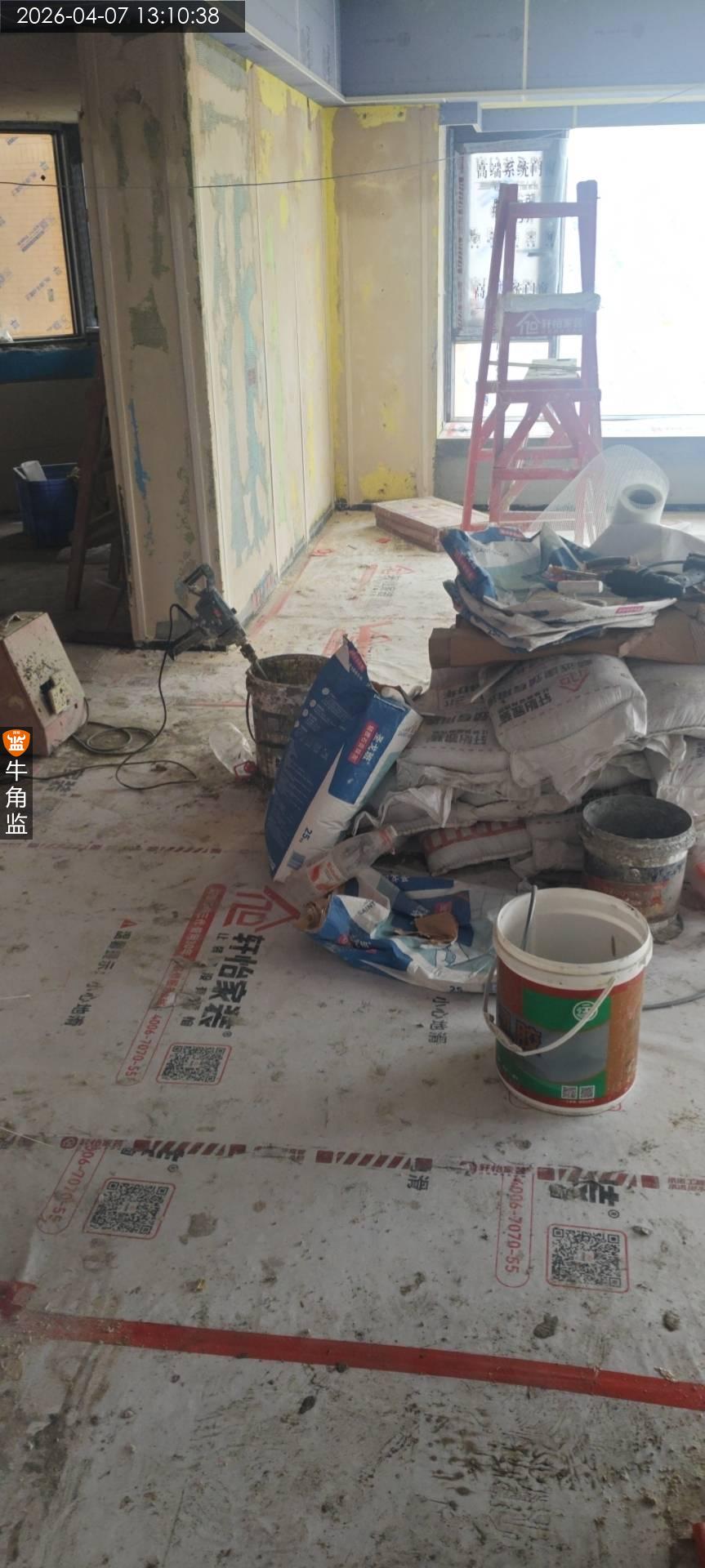

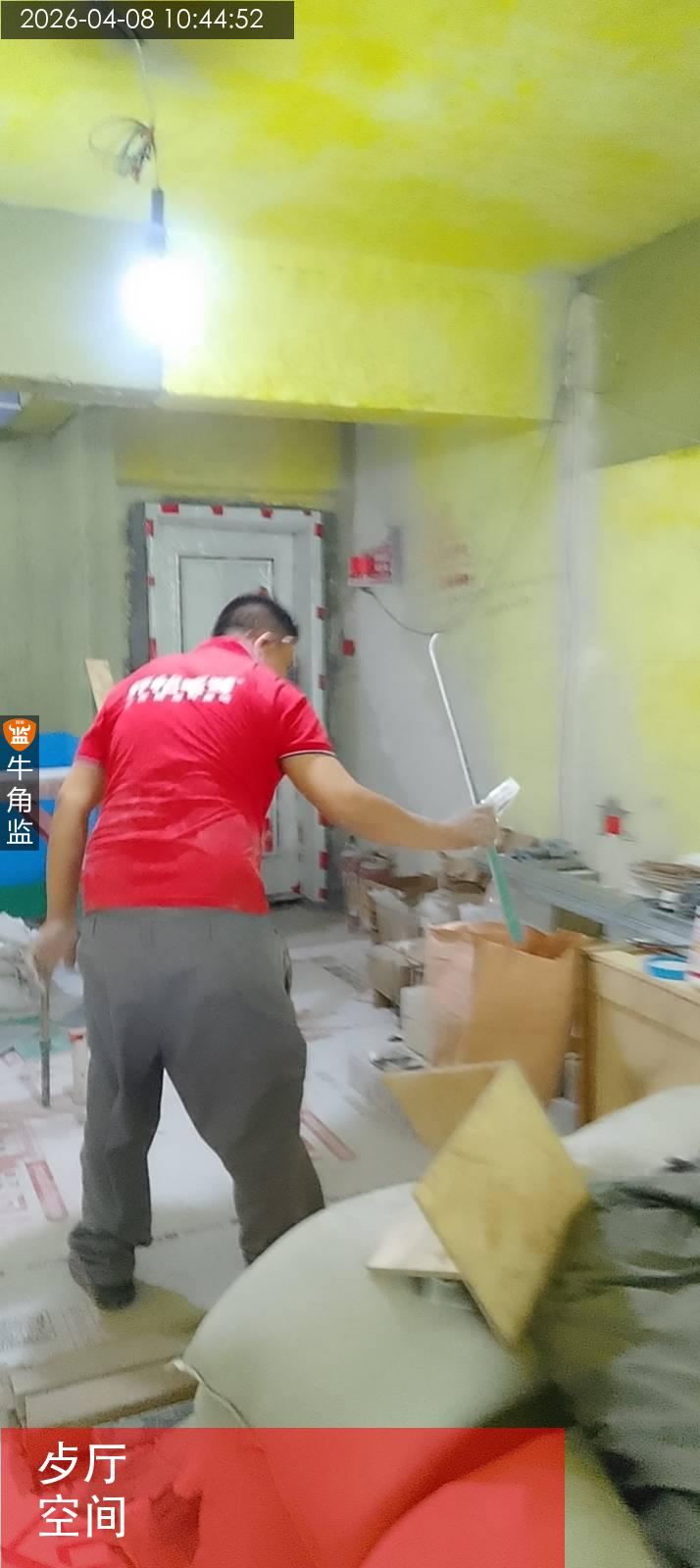

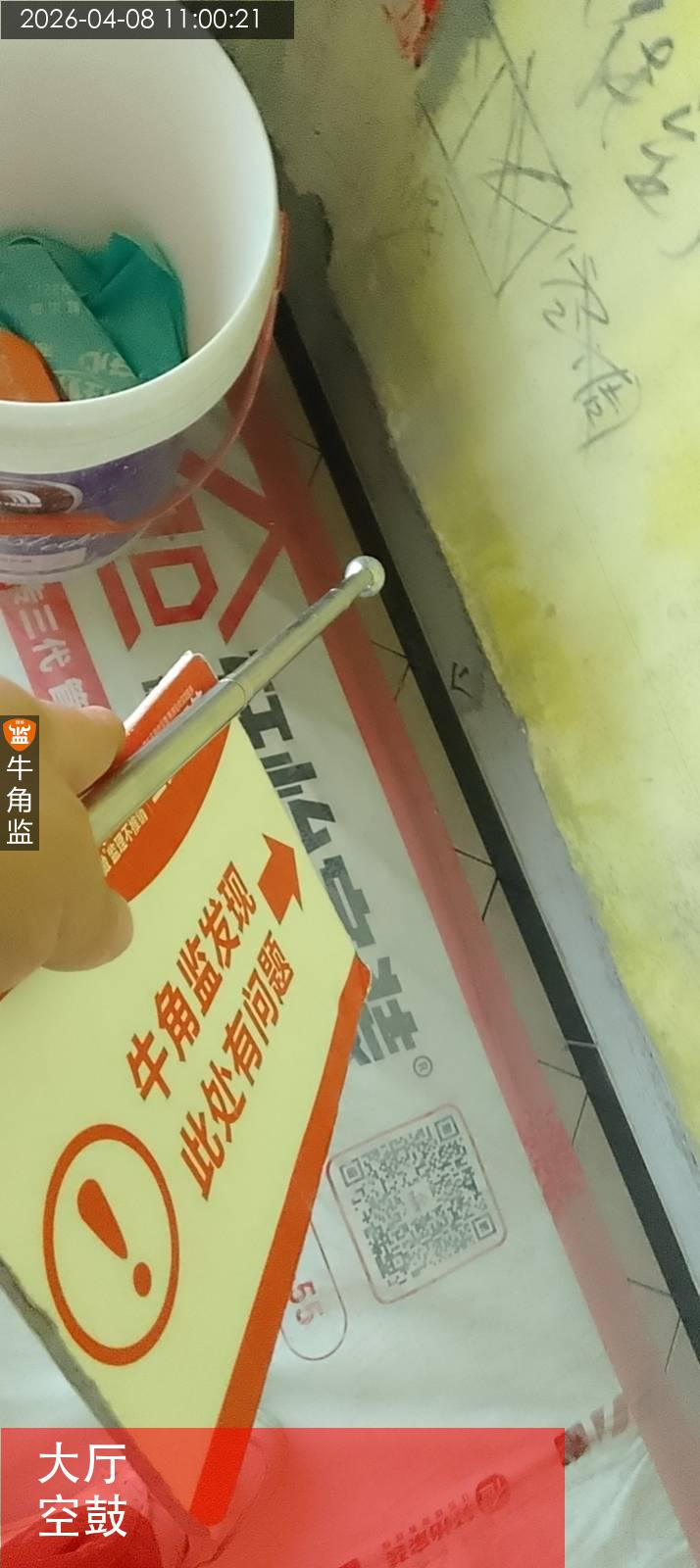

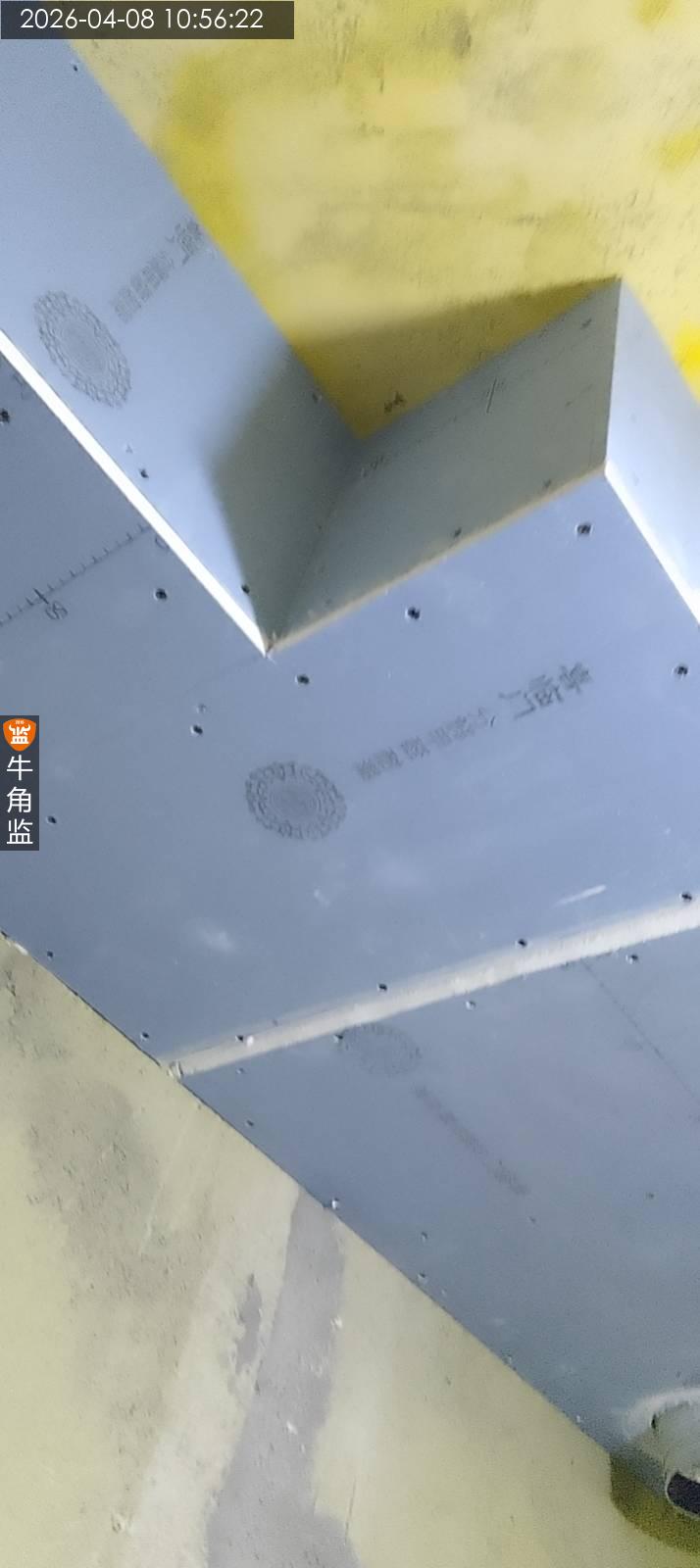

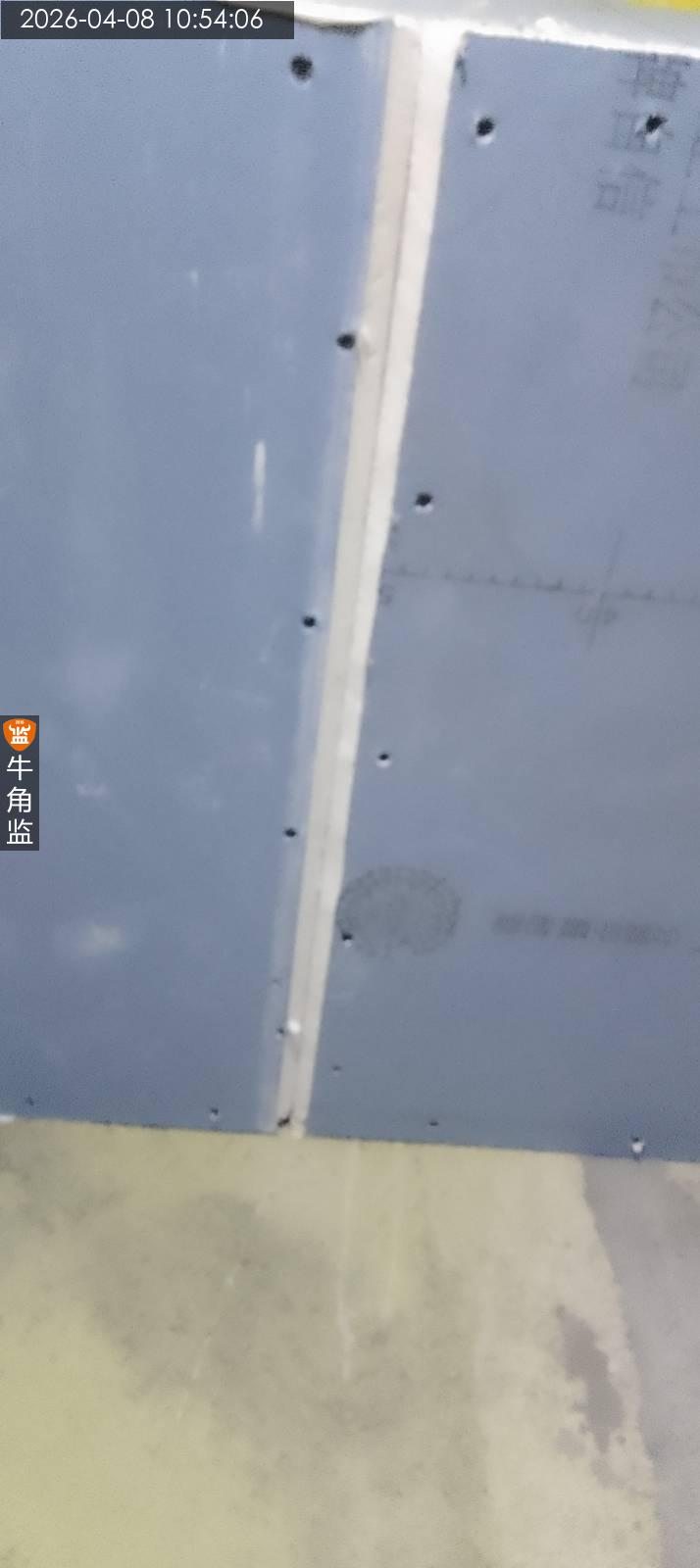

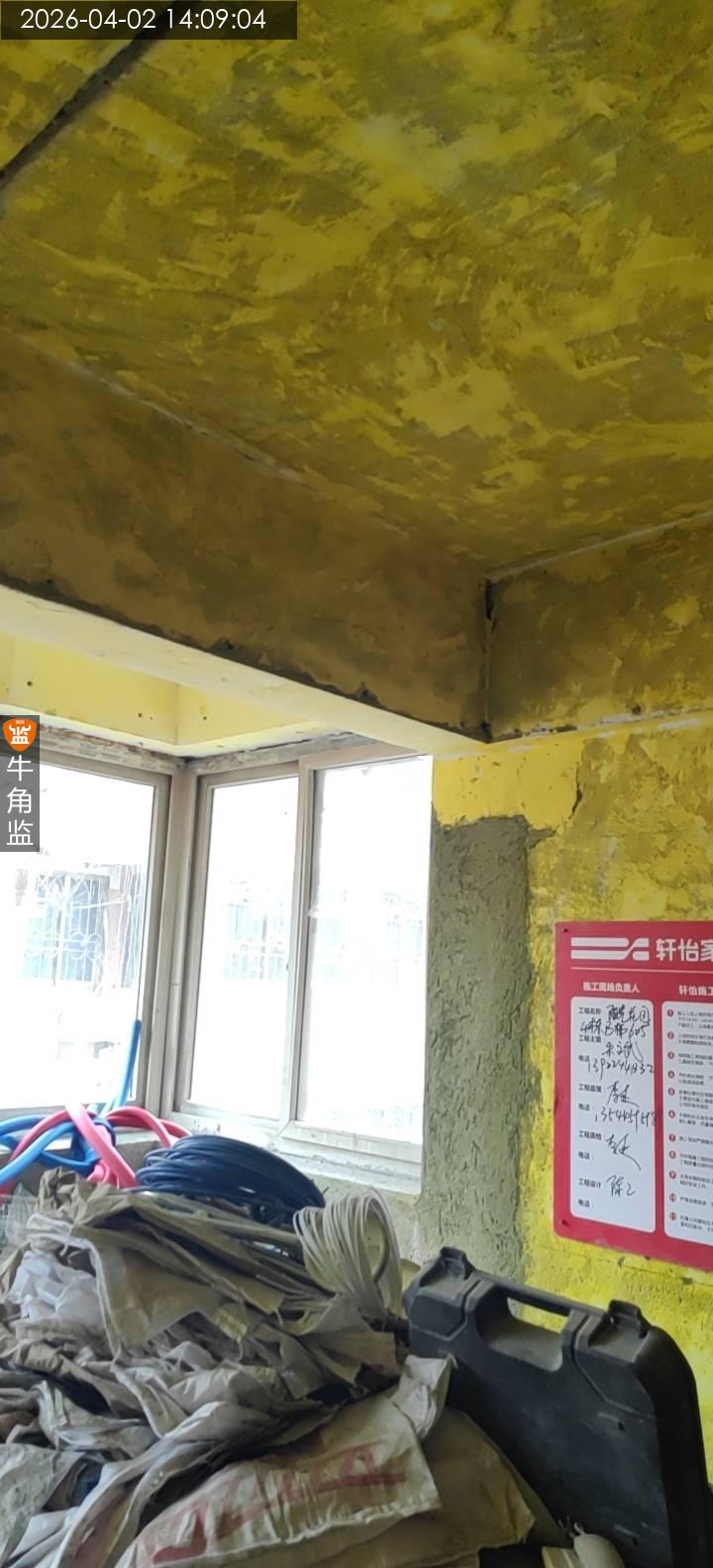

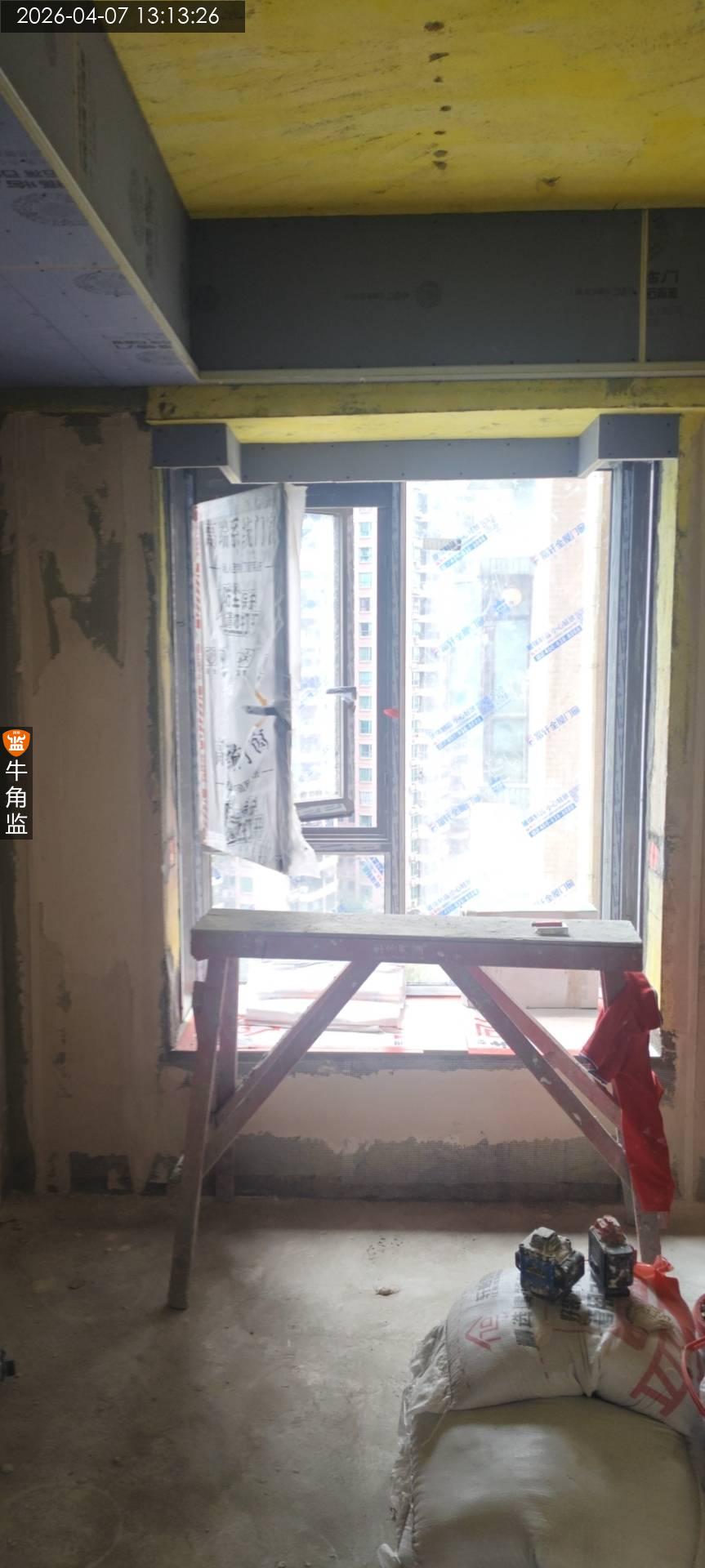

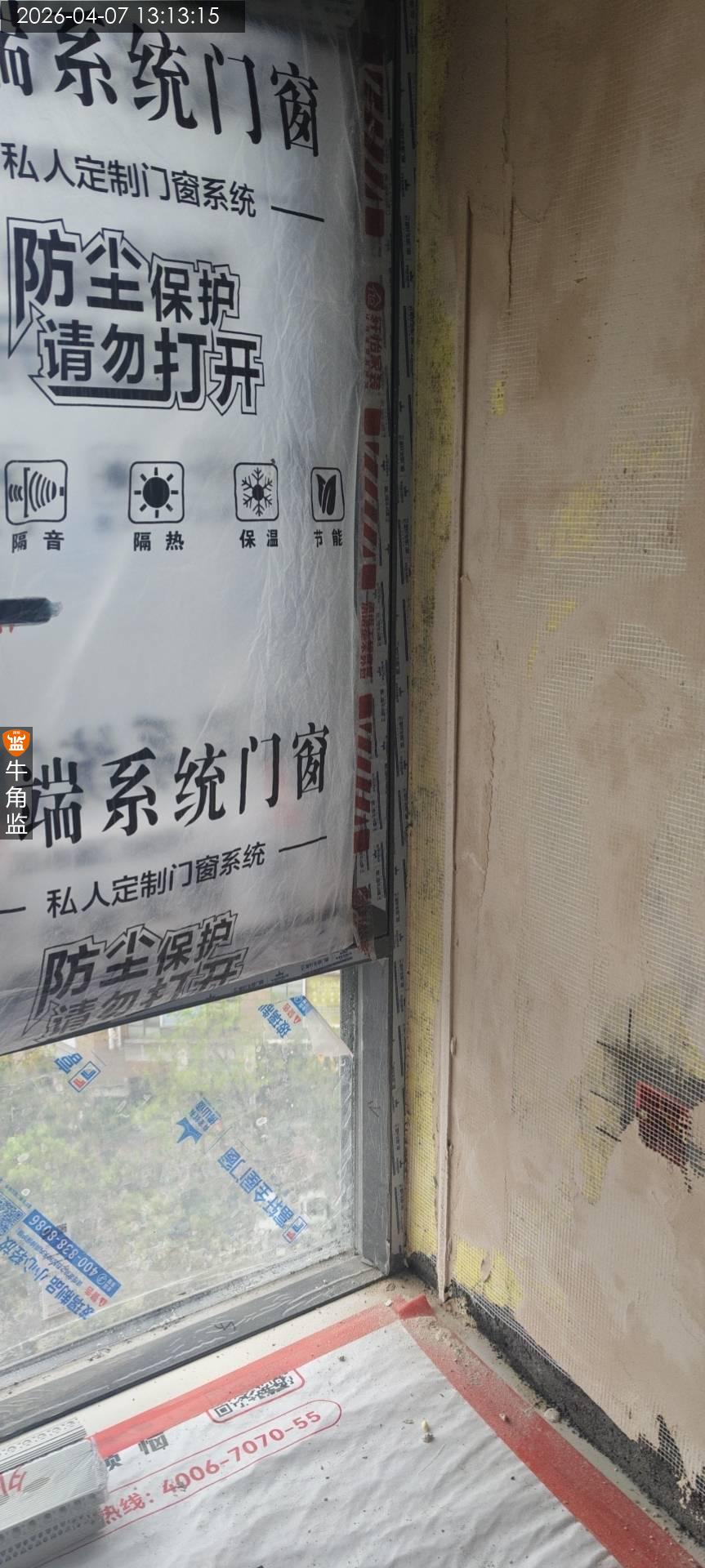

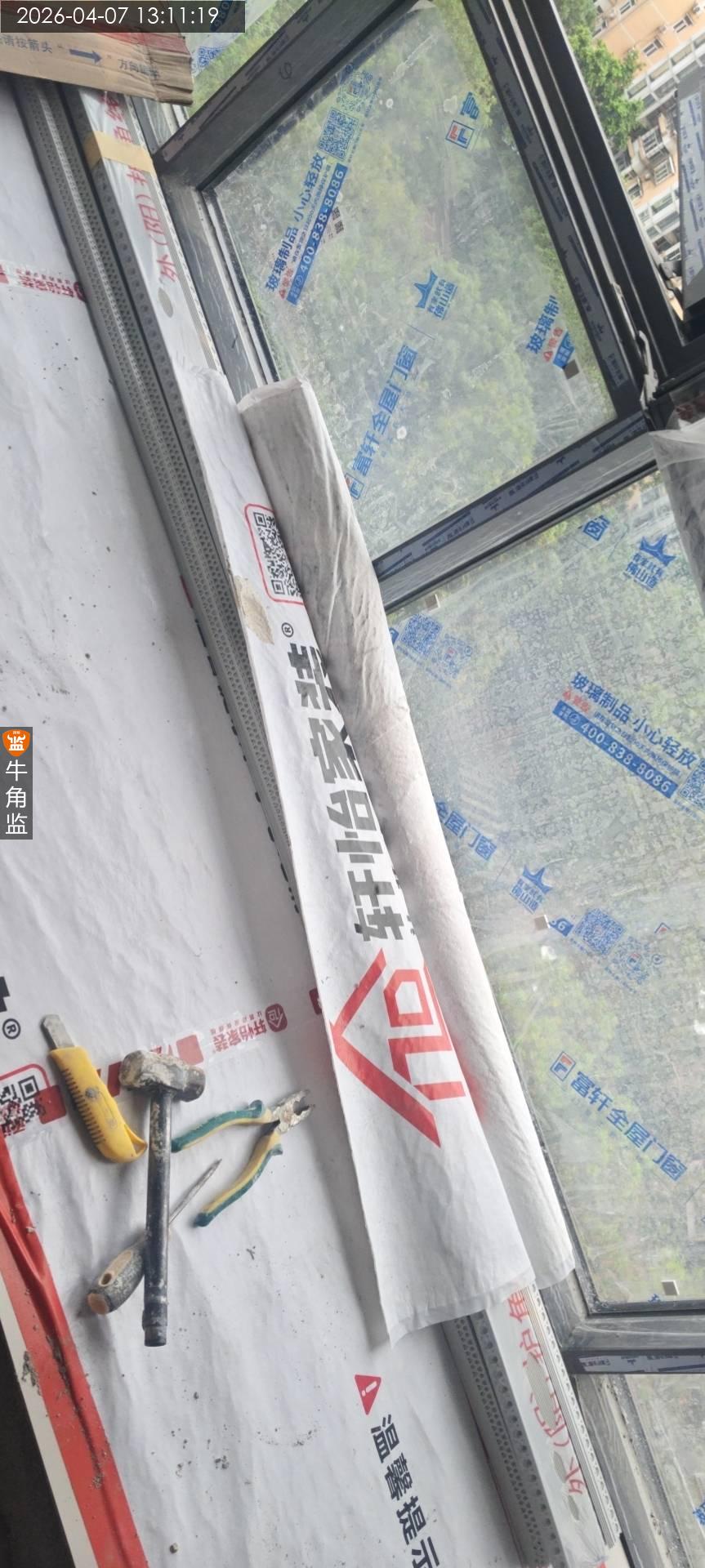

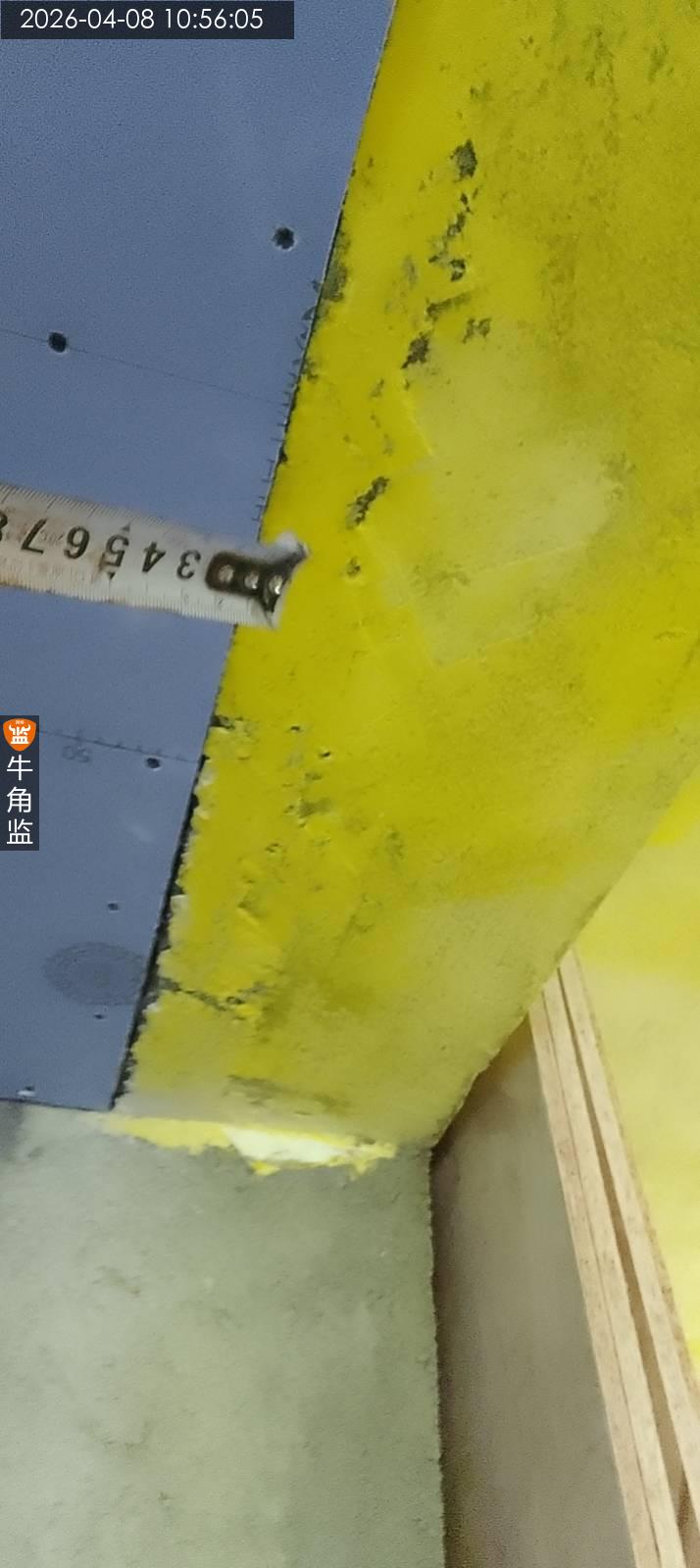

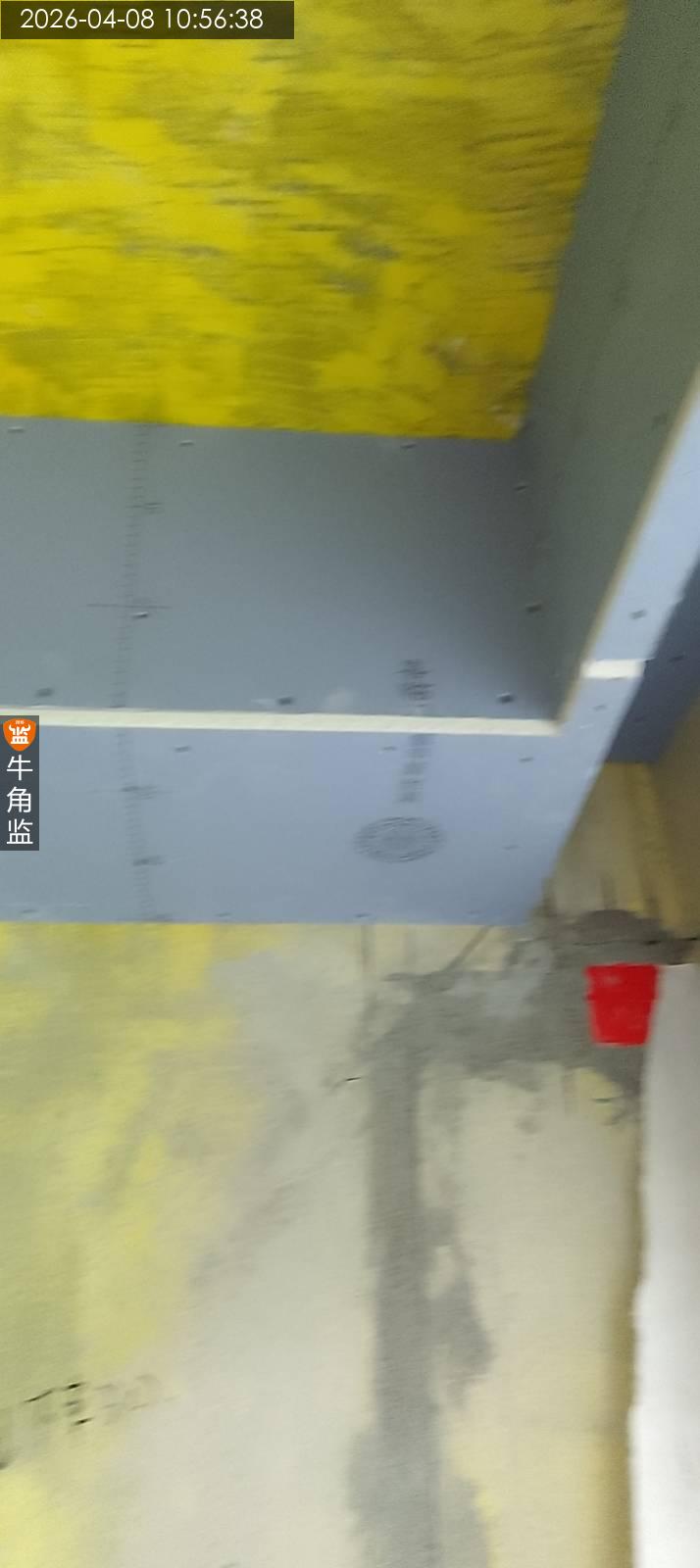

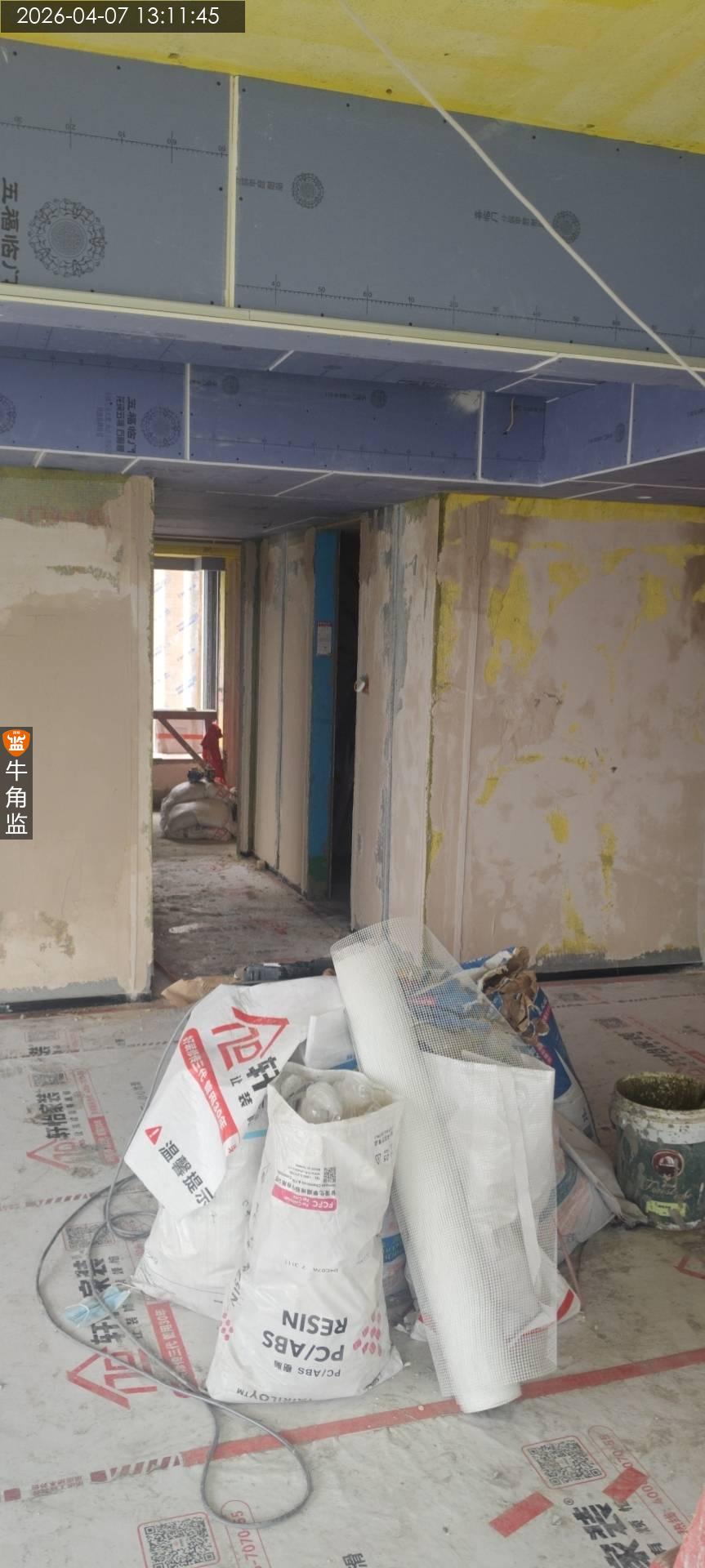

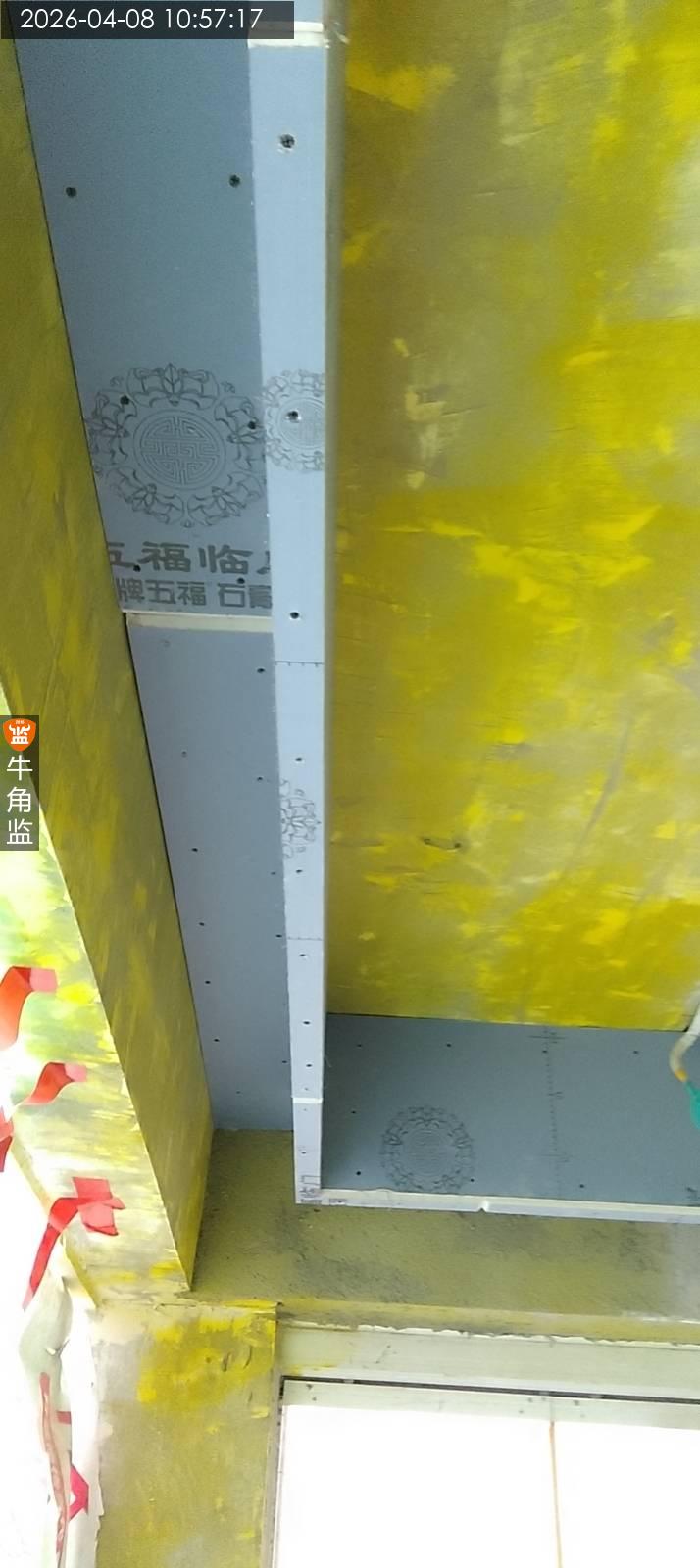

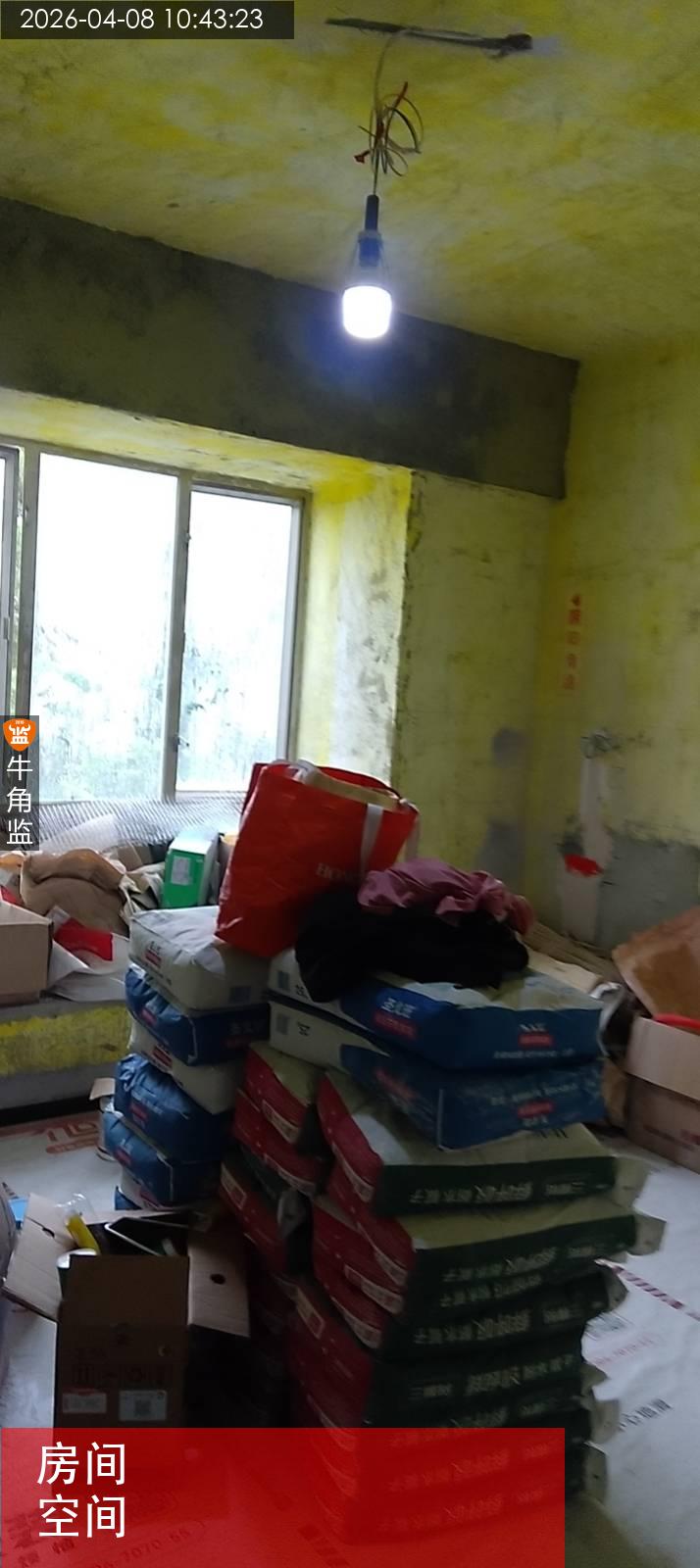

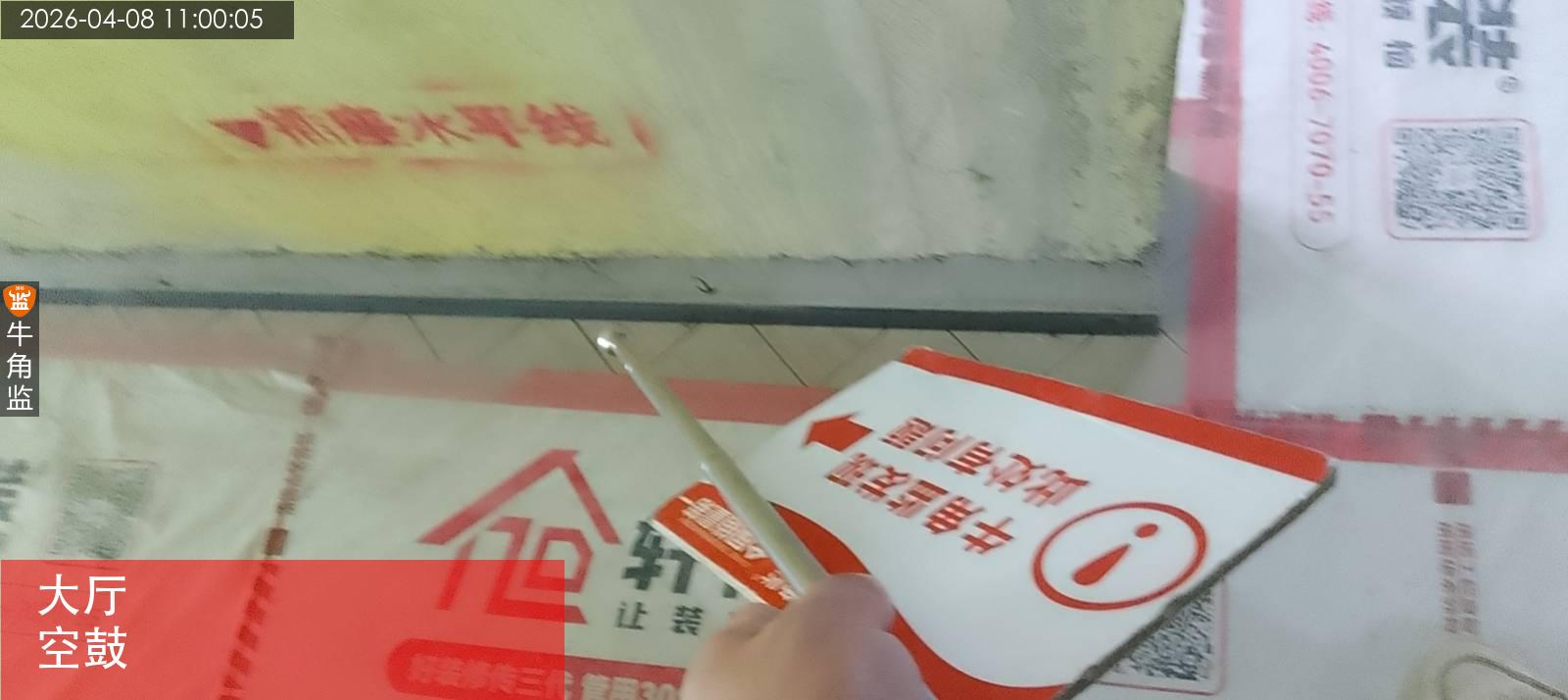

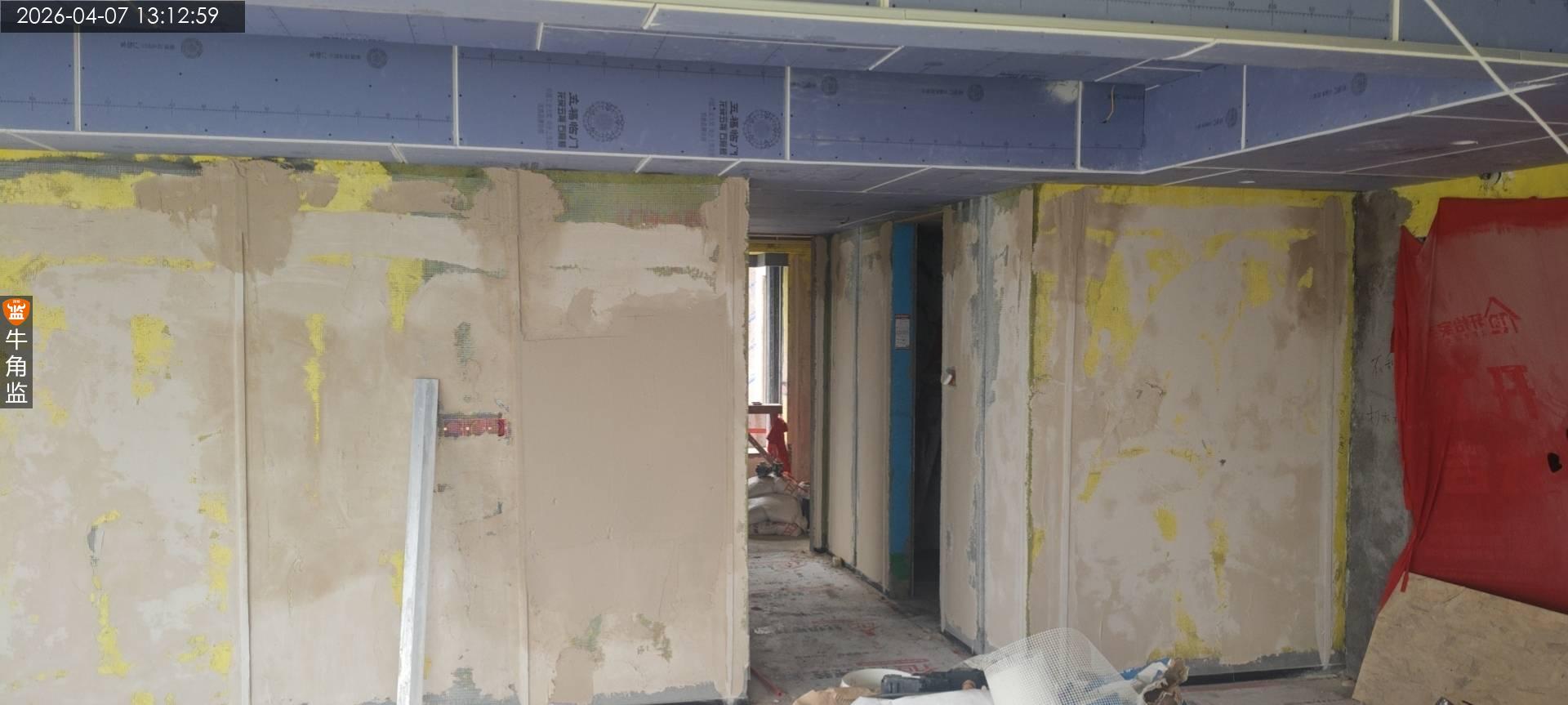

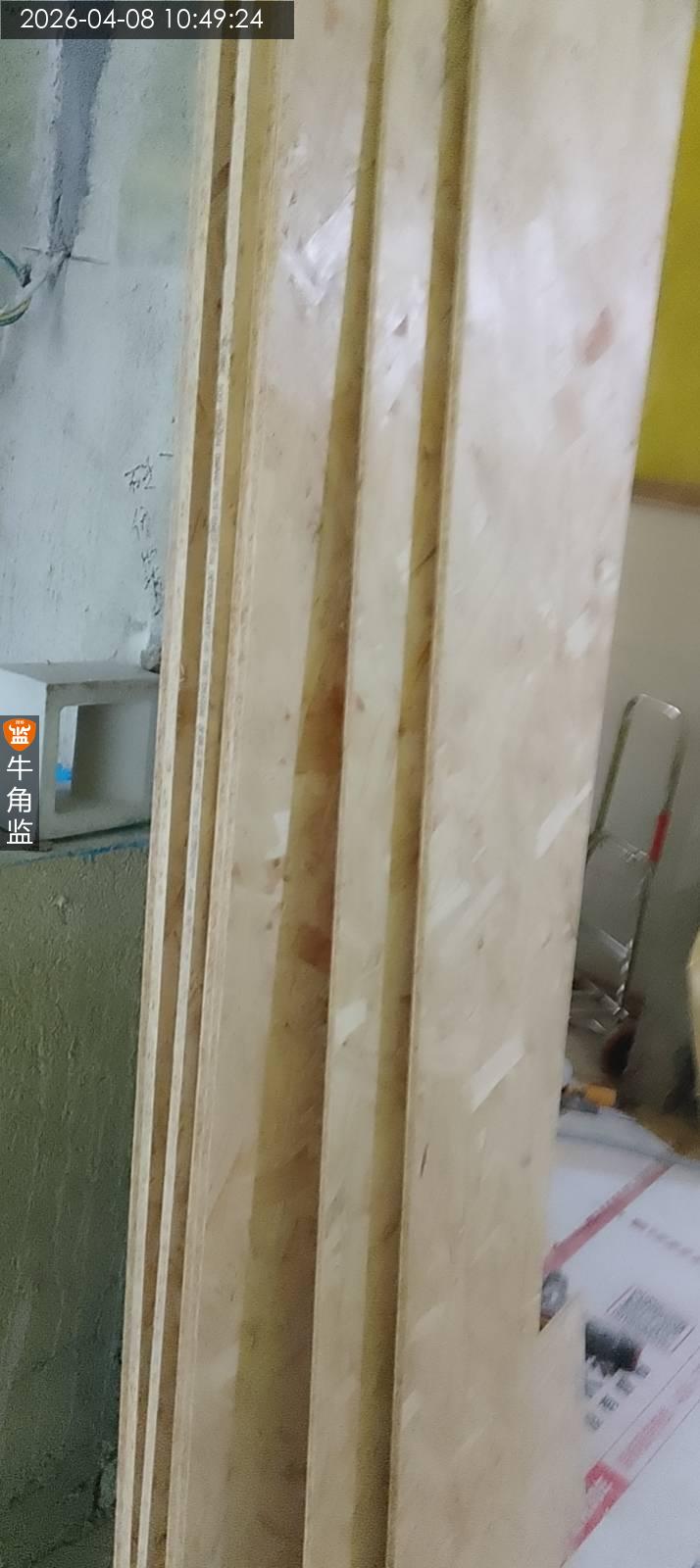

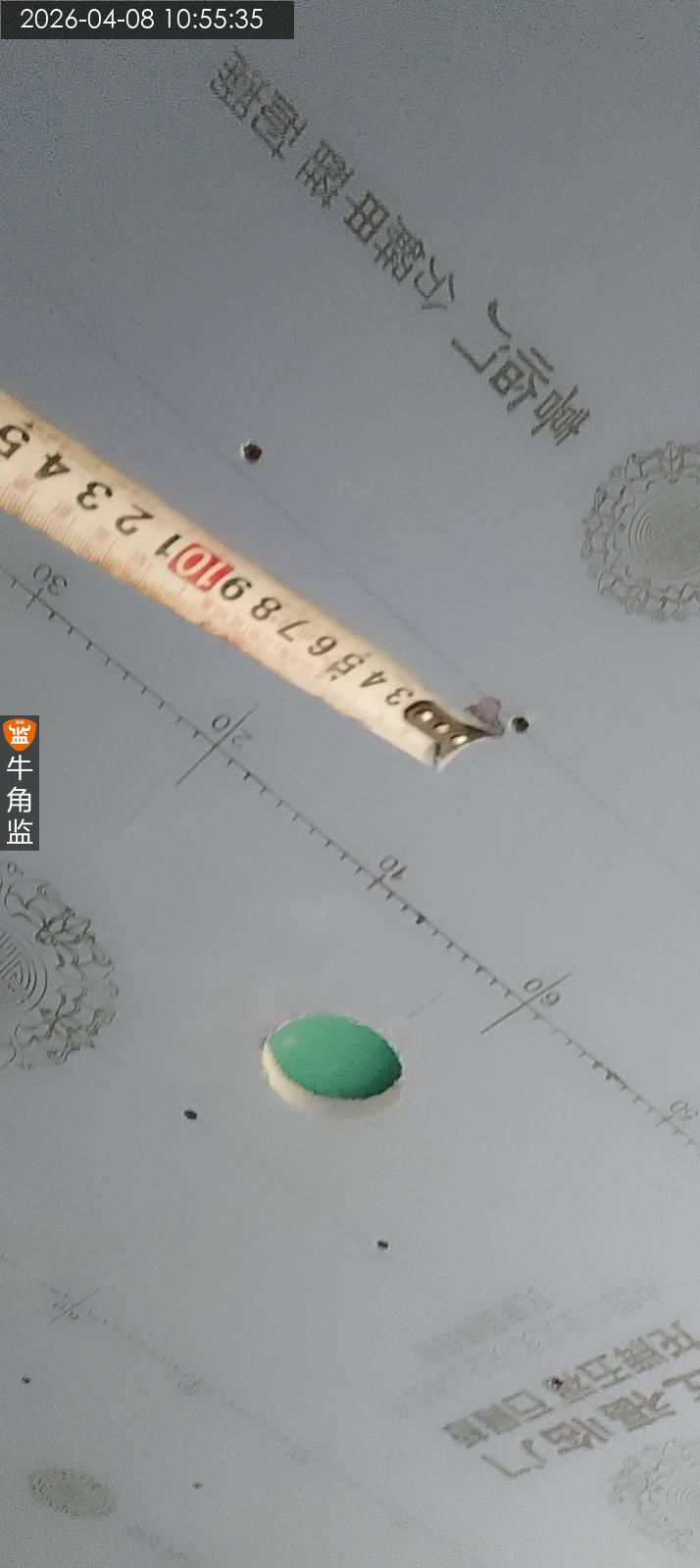

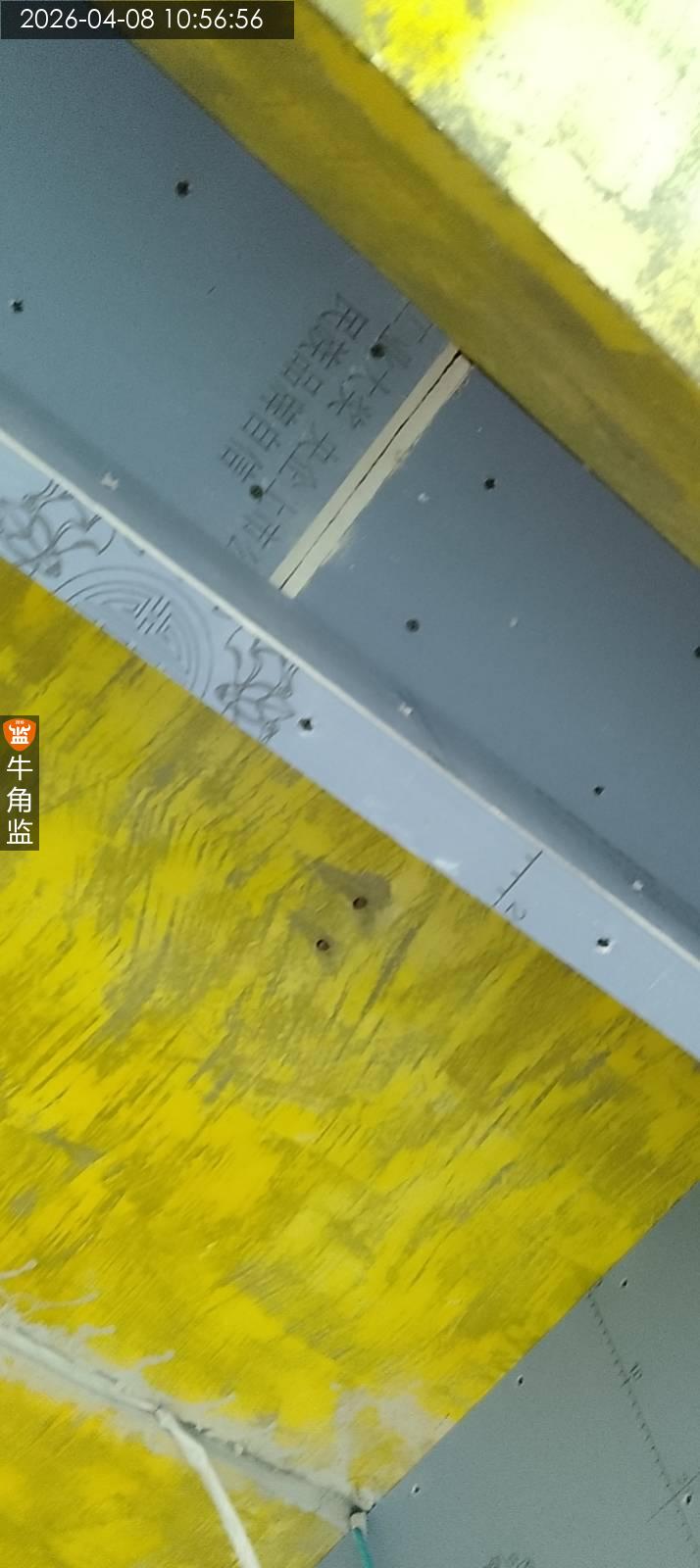

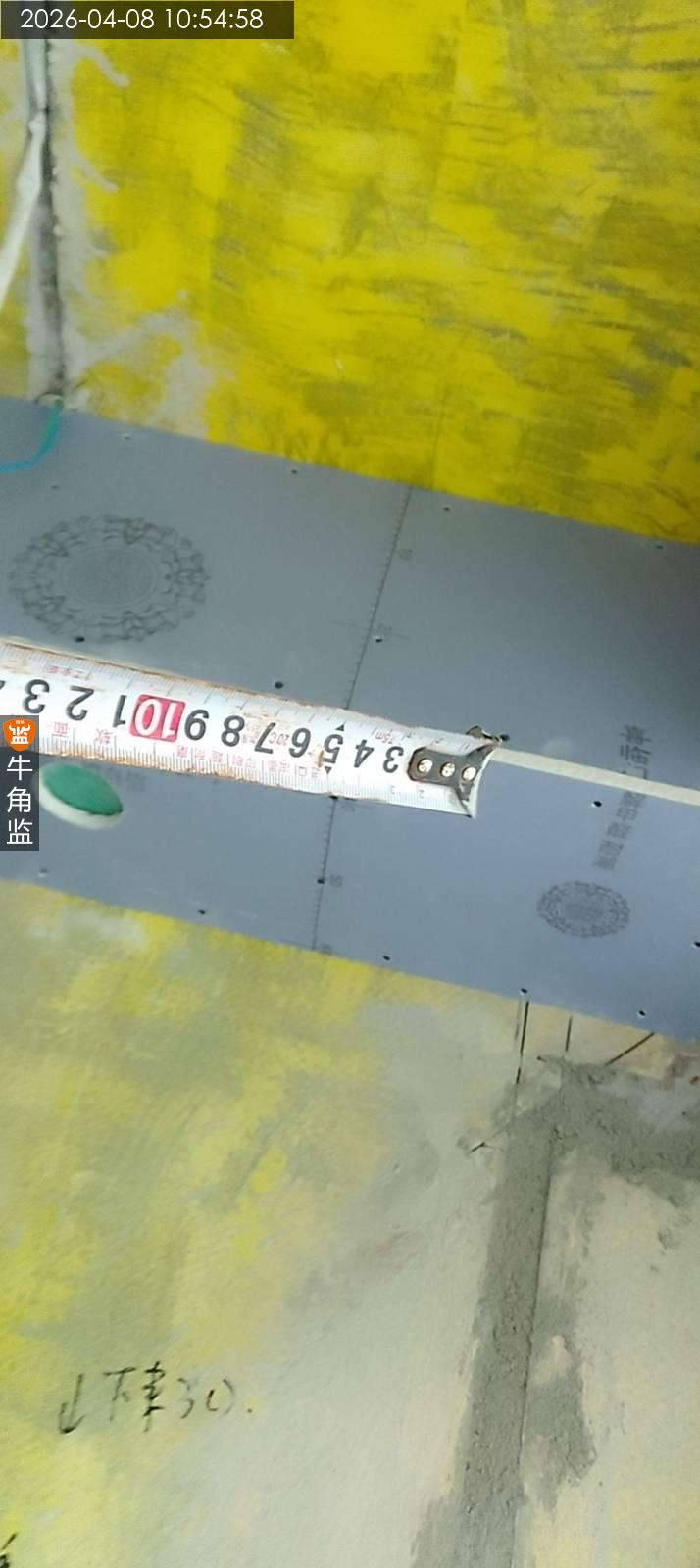

本次木工巡查情况: 1、现场有一人施工 2、木工巡查时,现场发现大厅,客房地脚线局部出现空鼓;整改建议:建议施工方工长安排师傅到现场,对空鼓处重新铺贴 3、木工巡查时,现场发现厨房墙面更改完电位,未补刷防水;整改建议:建议施工方工长安排师傅到现场补好线槽,补刷好防水 4、以往隐患局部整改。 现场情况整改及建议: 1、天花吊顶建议使用石膏板错缝设置,稳定性、防开裂性能较好。 2、转角处需设置整板(T型或L型),板与板伸缩缝应大小均匀,宽度2mm左右。 3、天花吊顶整体水平平整度2-3mm左右。

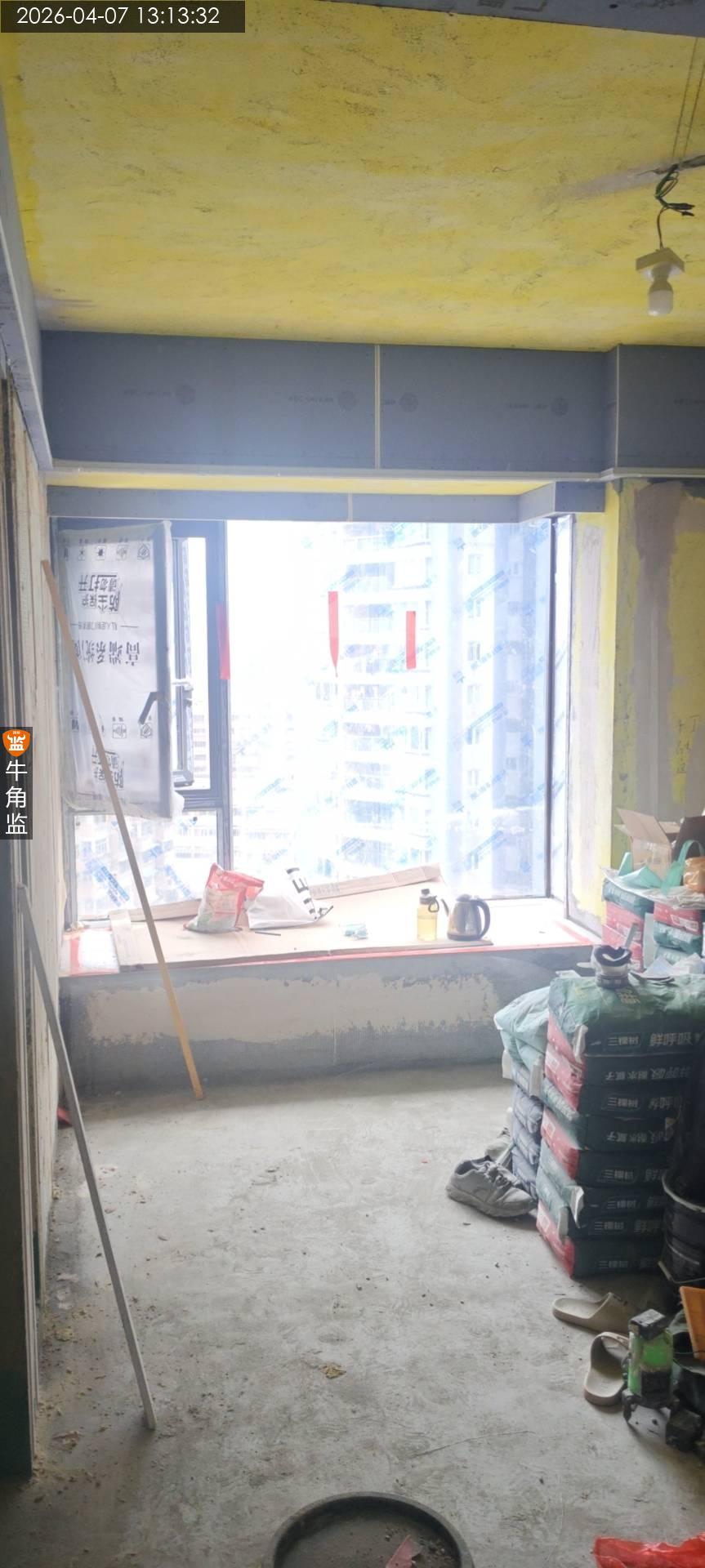

2026-04-08
海珠区海********4969
设 计 师:未知
施工队长:李工
工地面积:122.00㎡
装修总价:0.00
本次评价:D

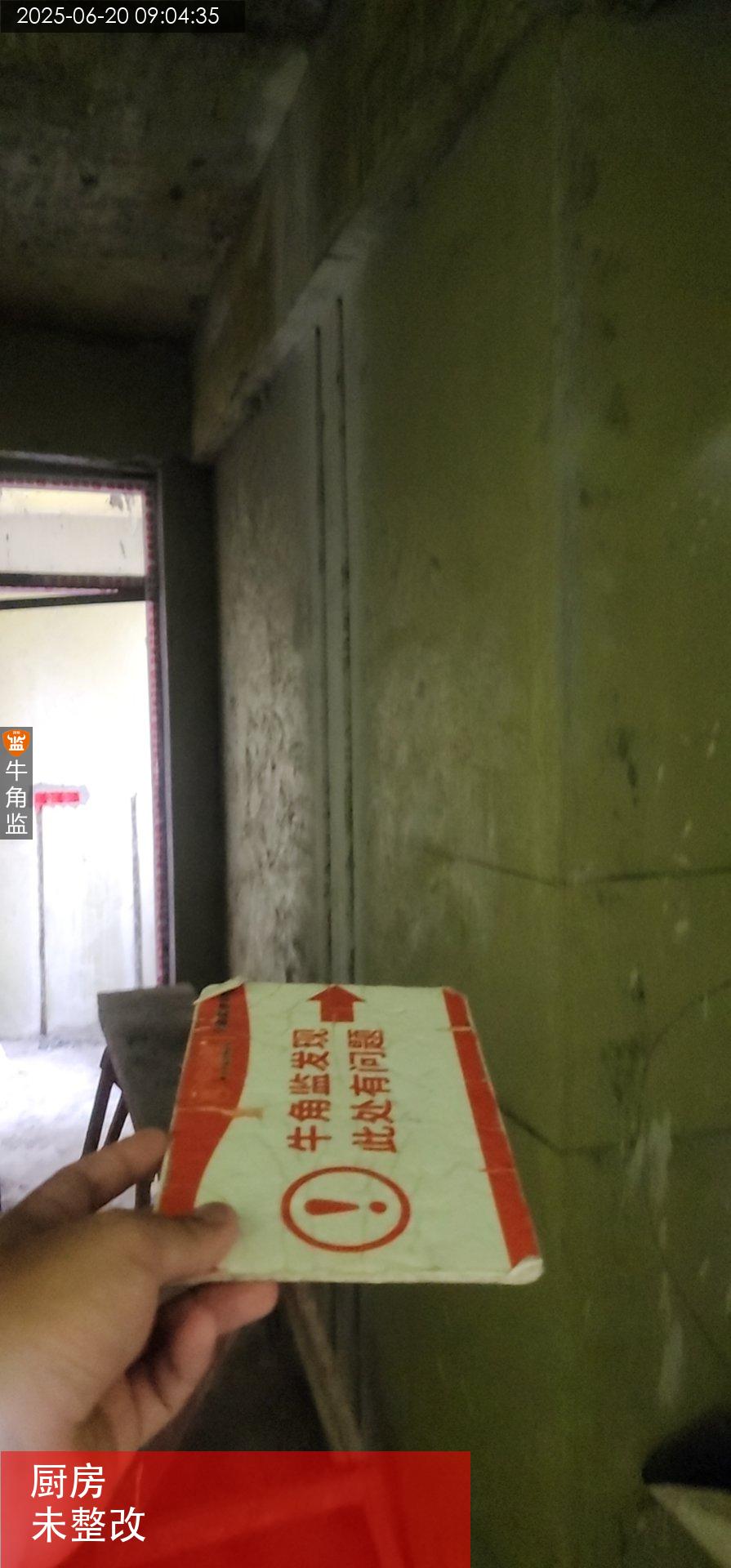

本次评语:

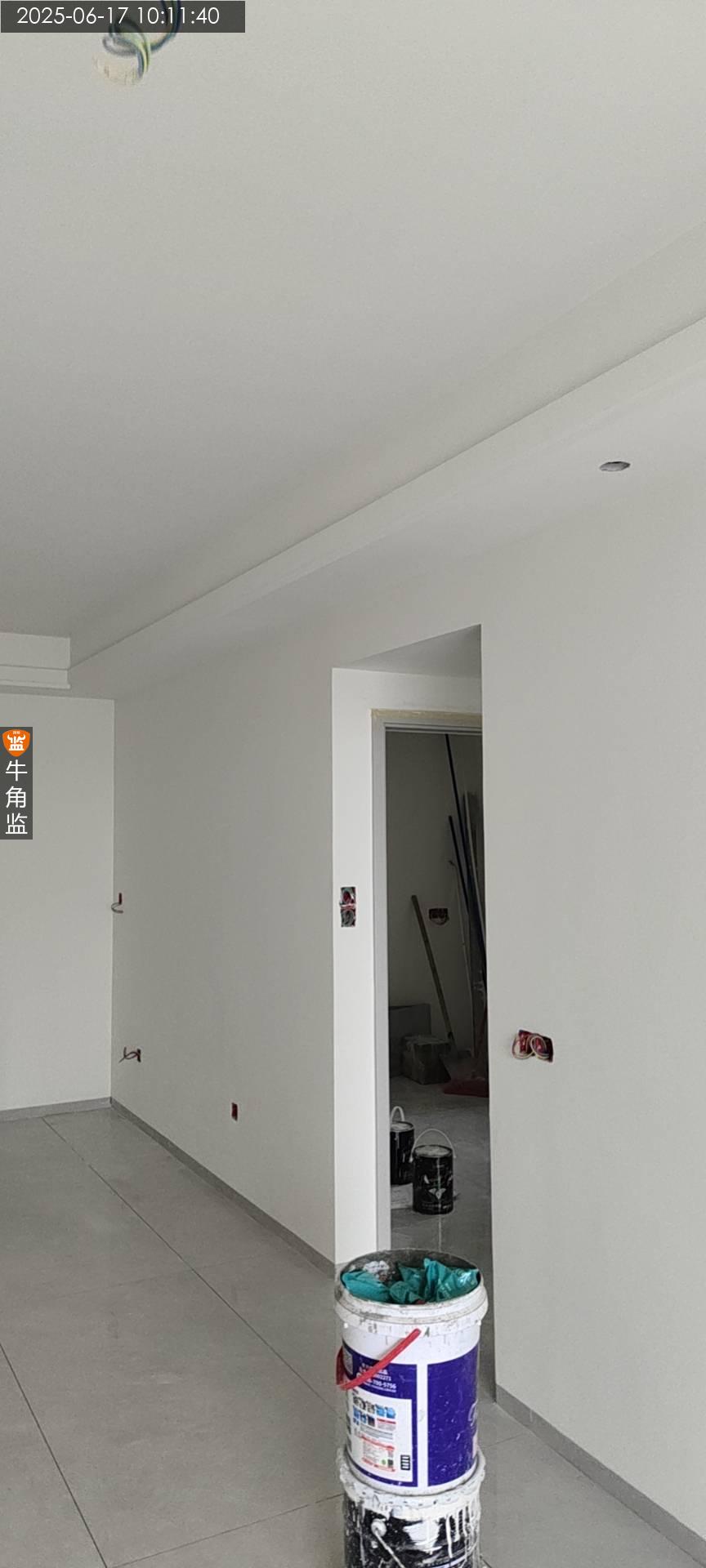

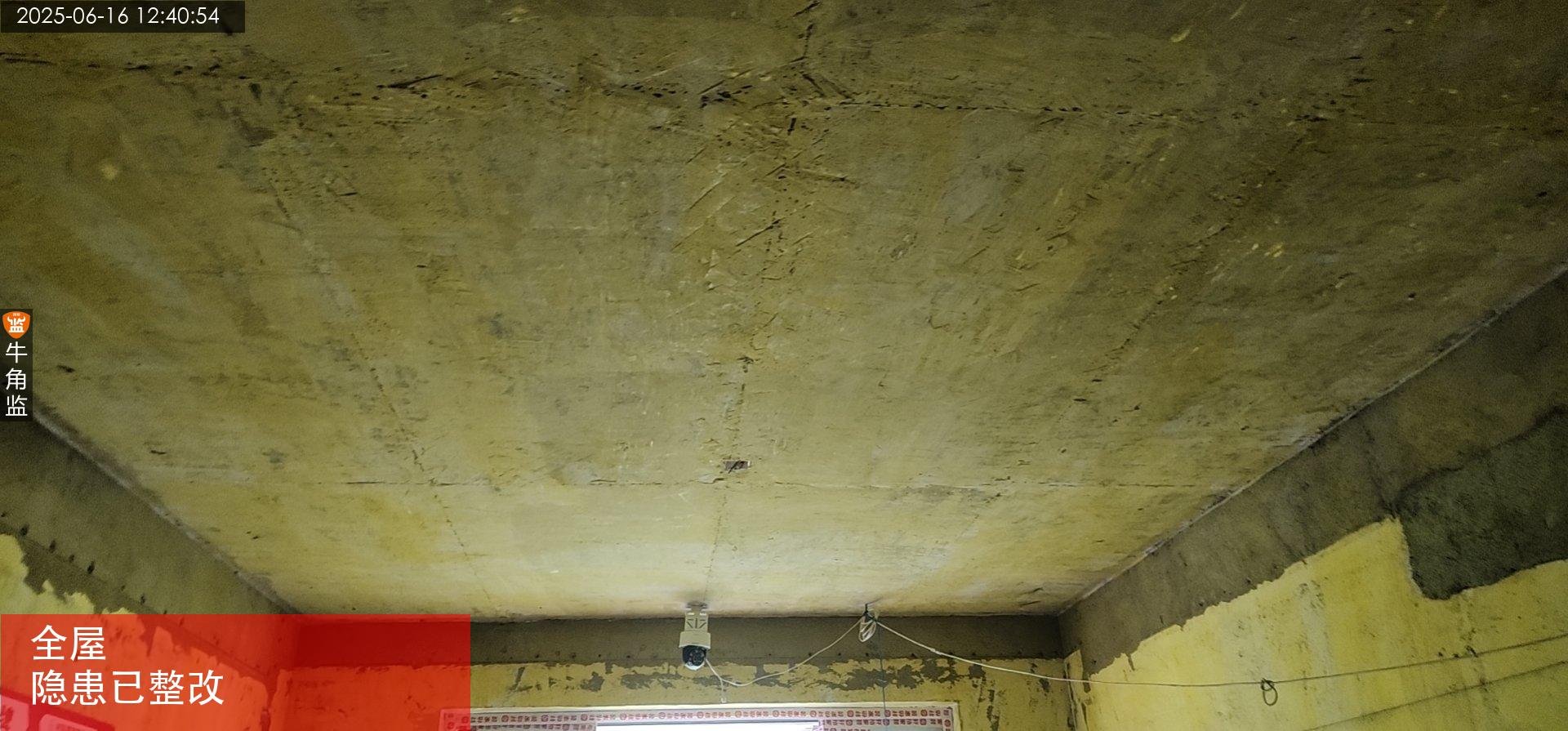

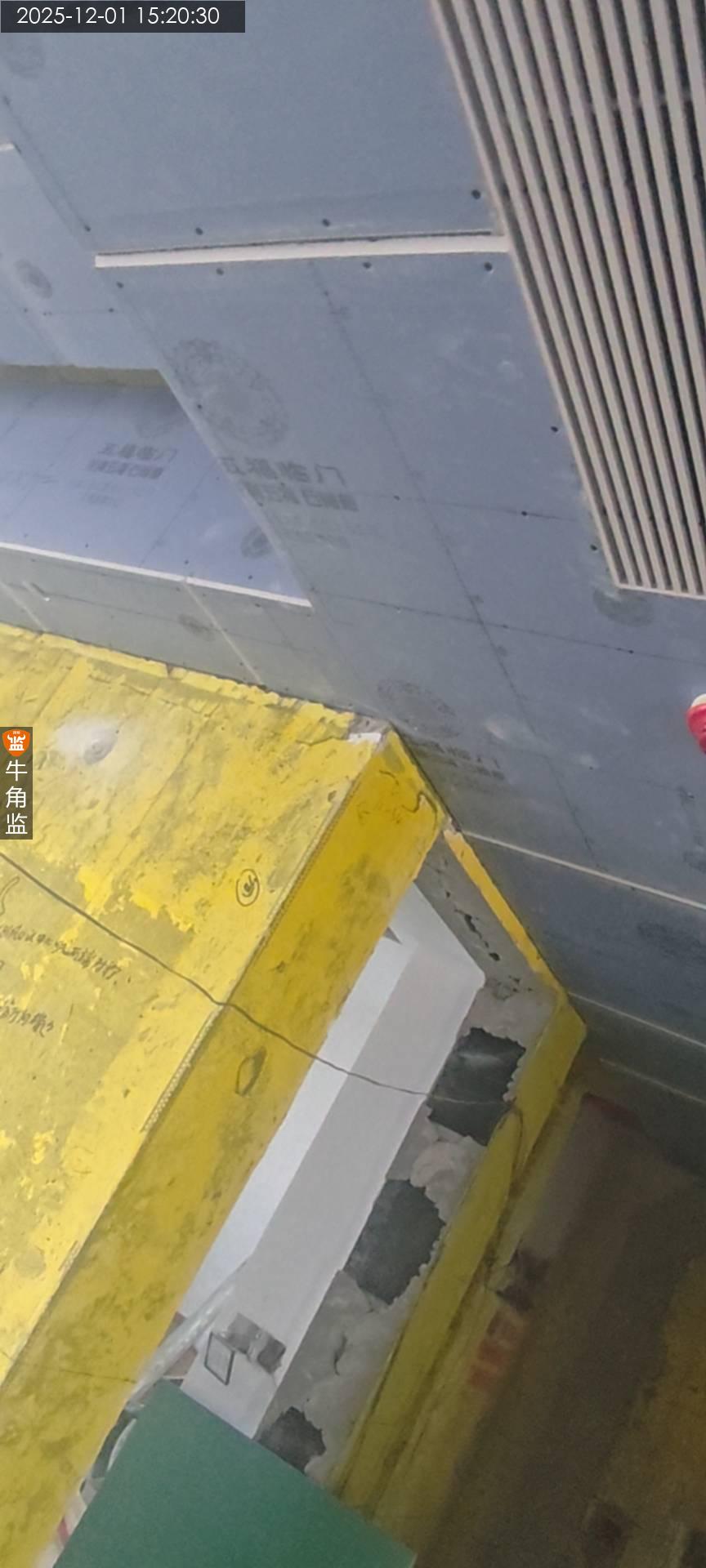

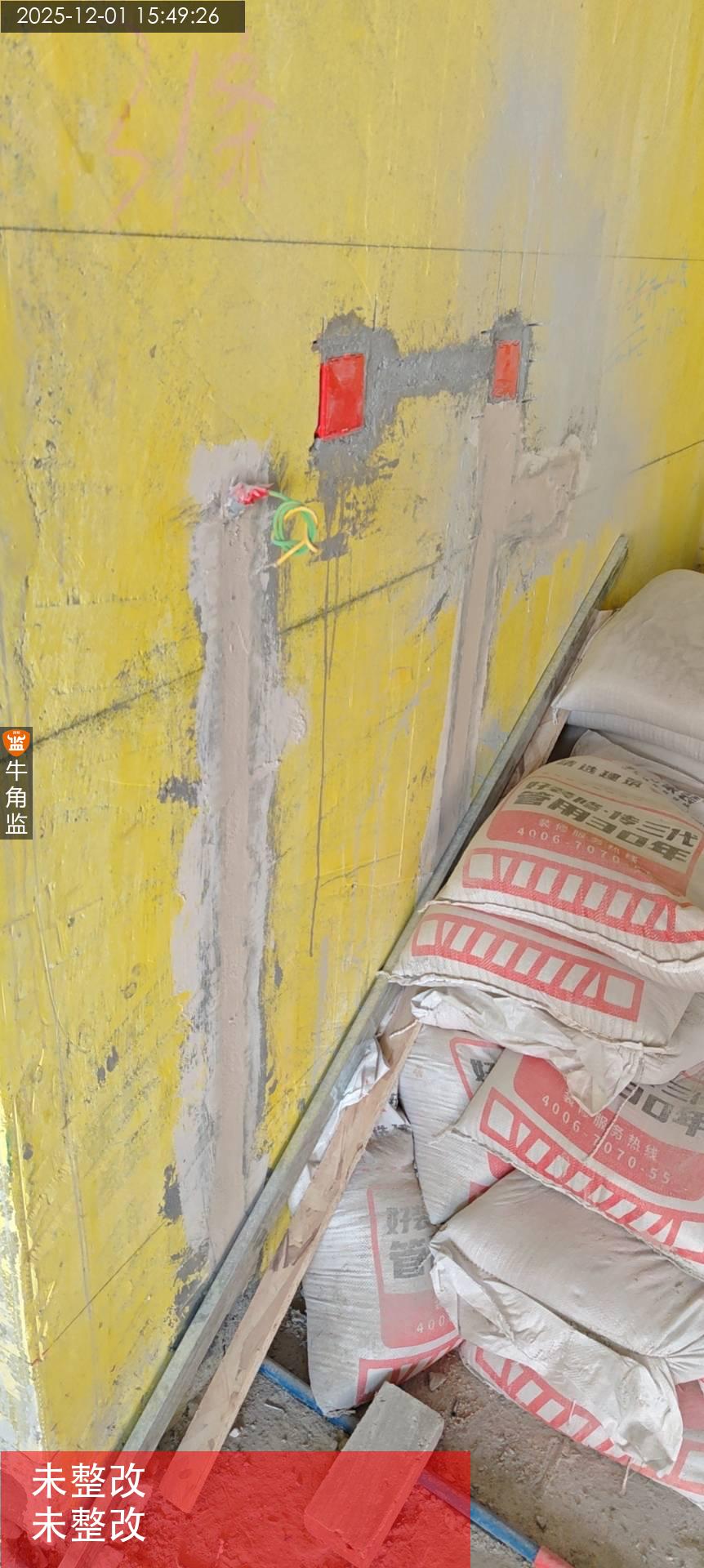

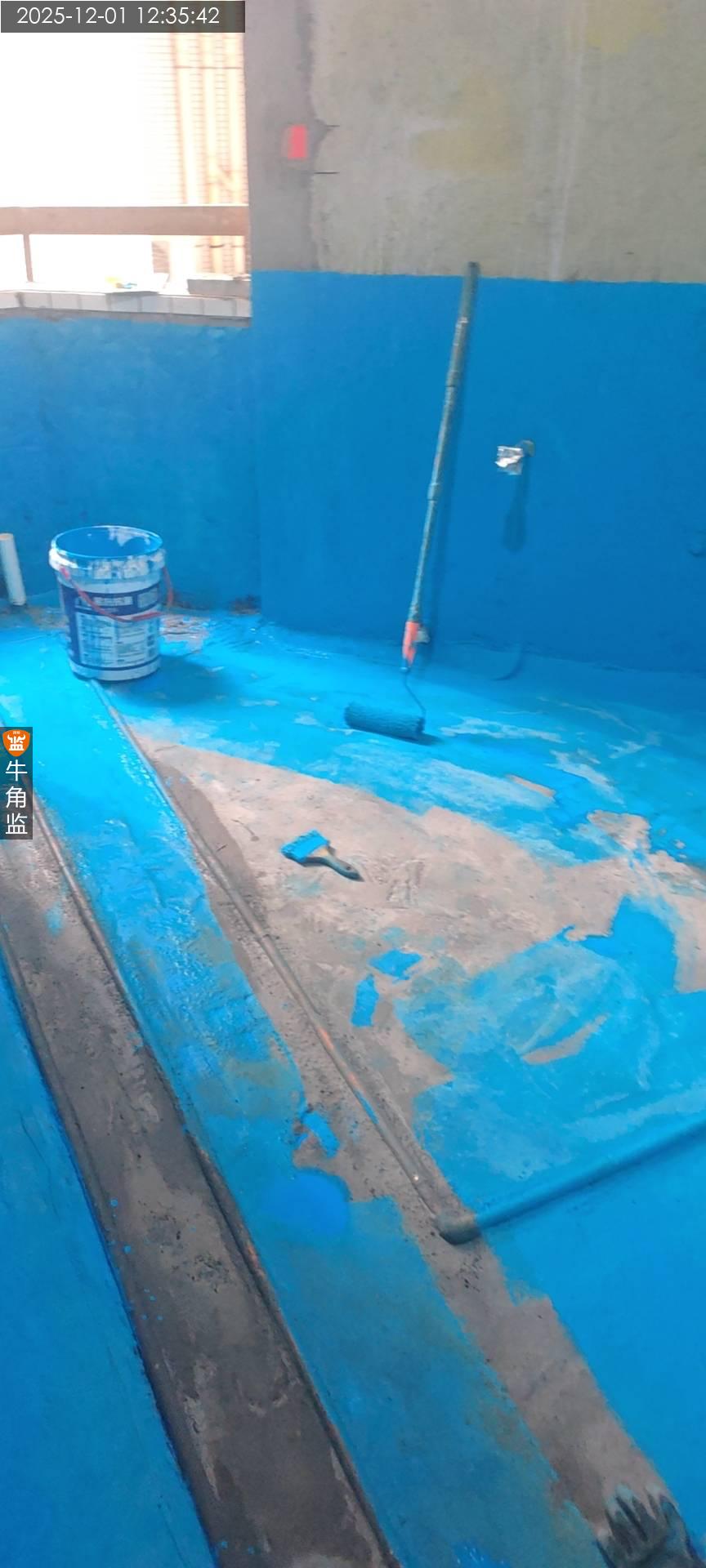

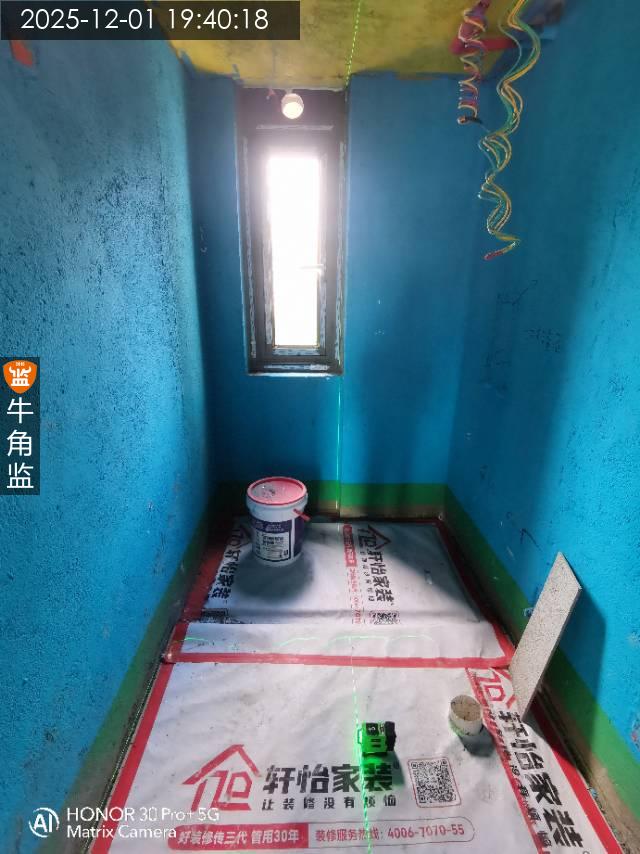

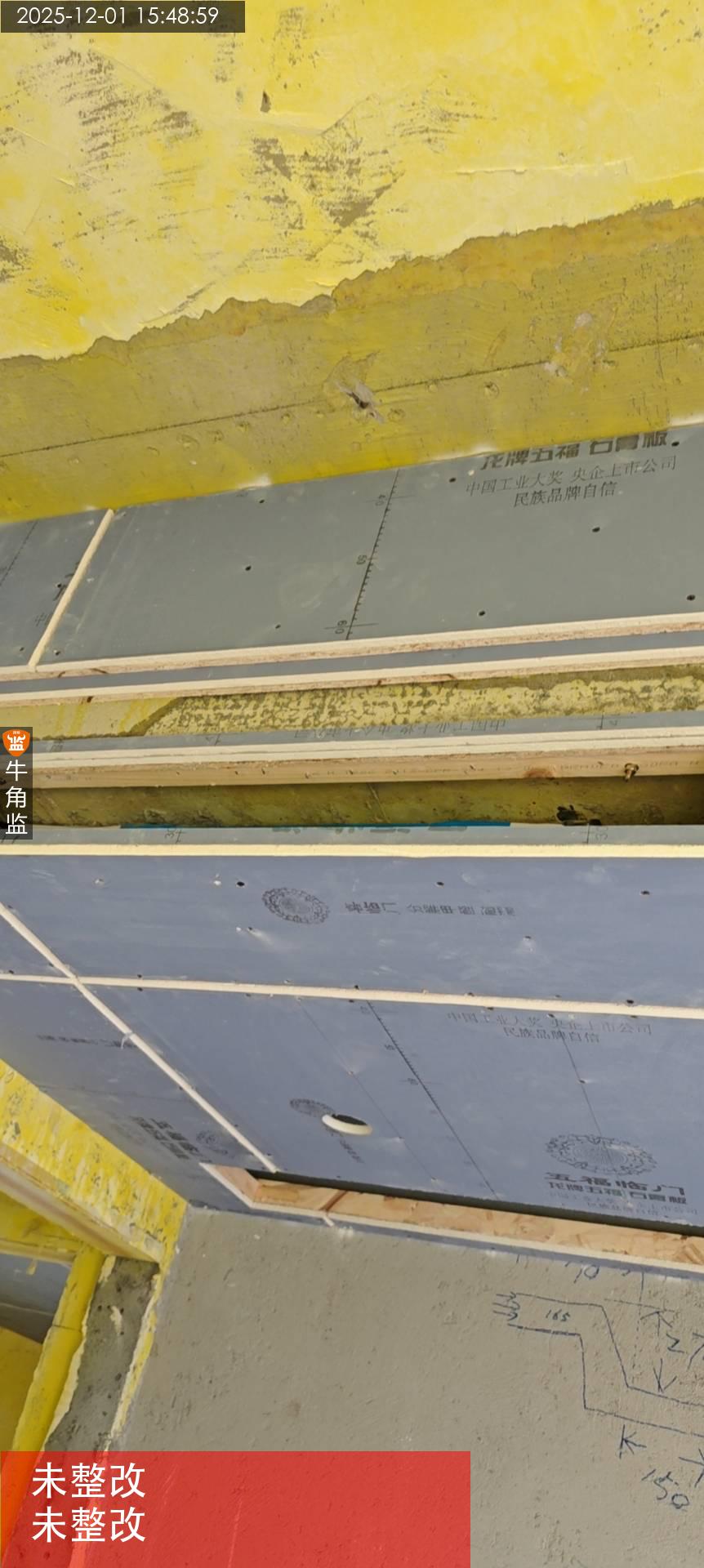

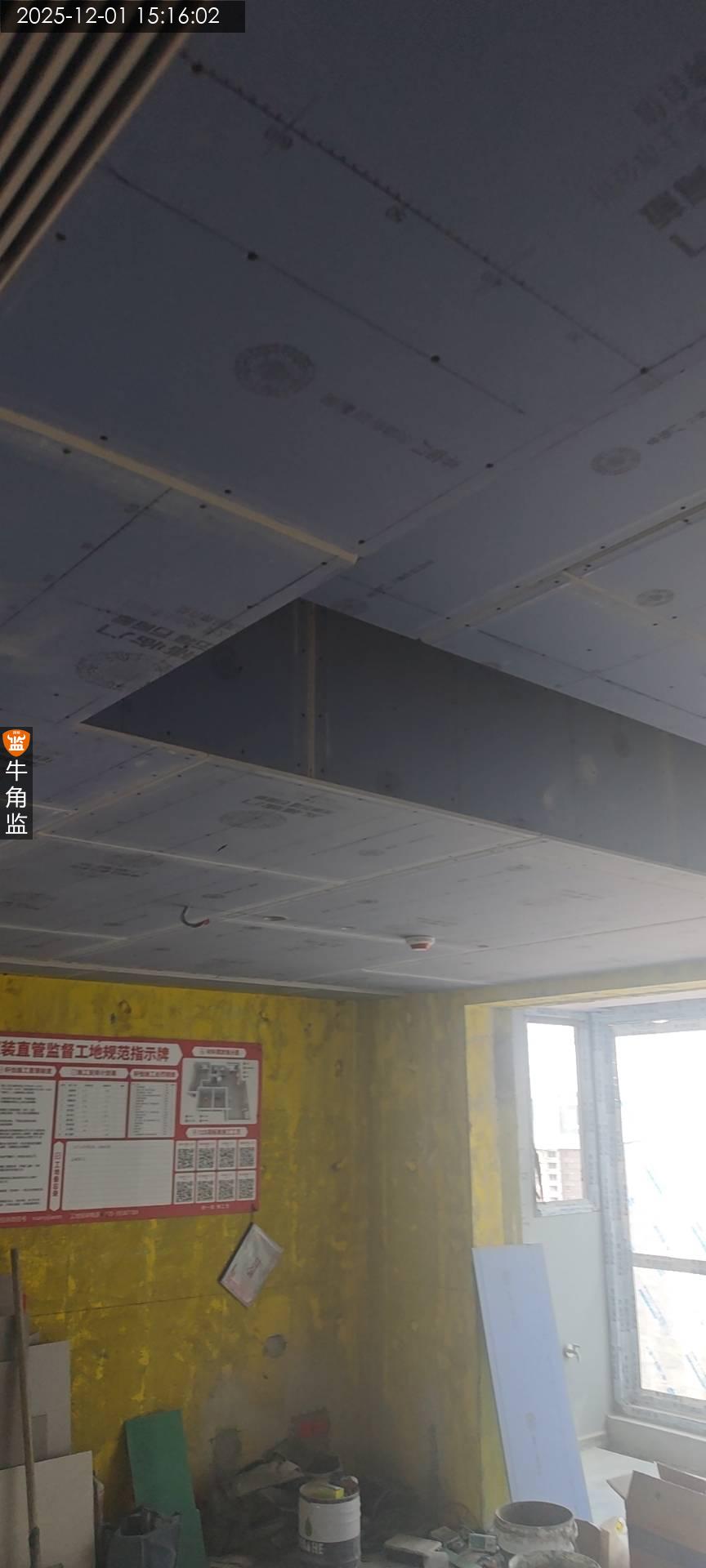

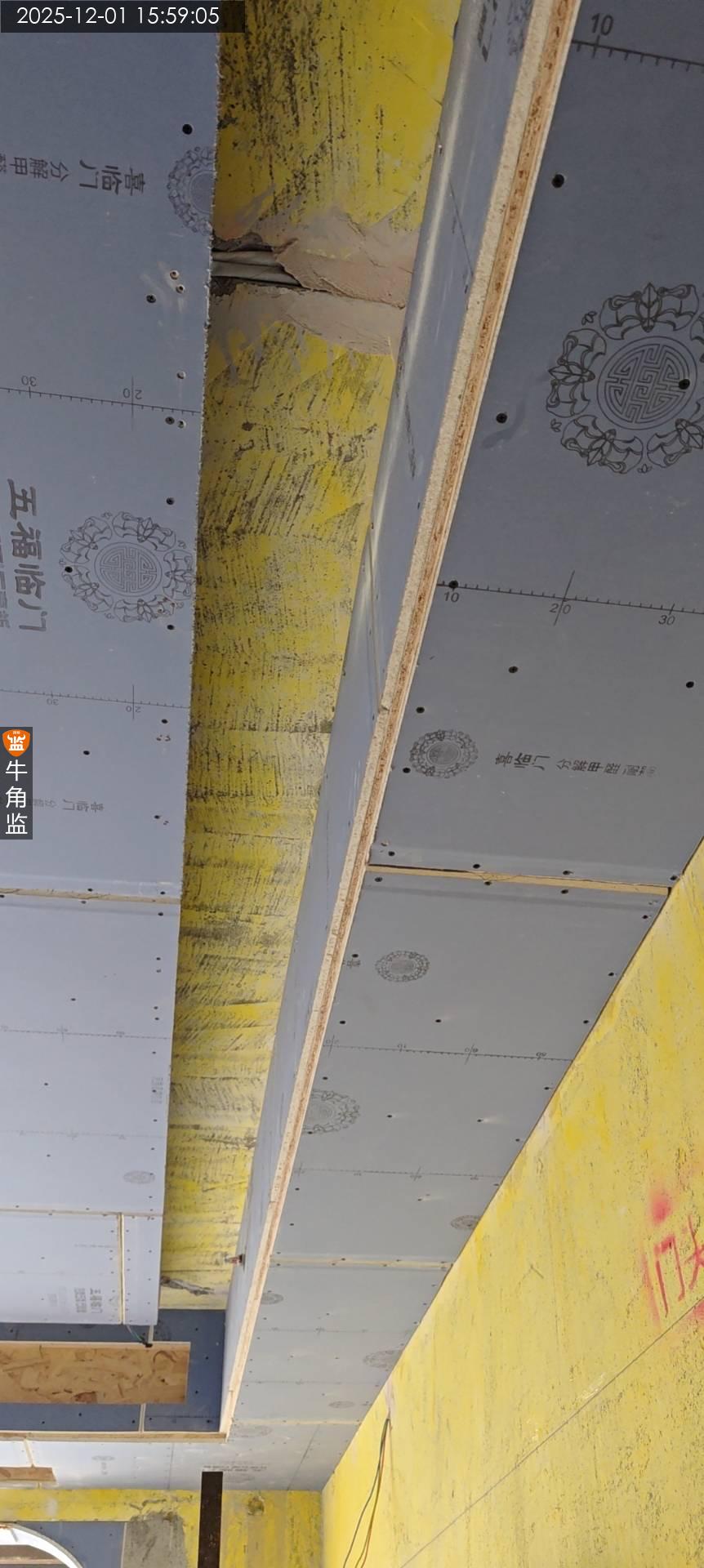

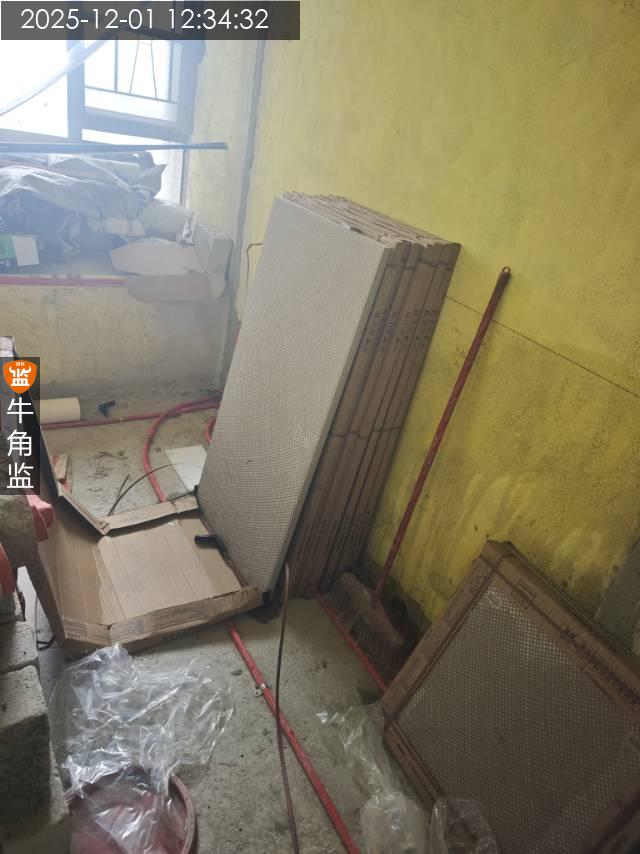

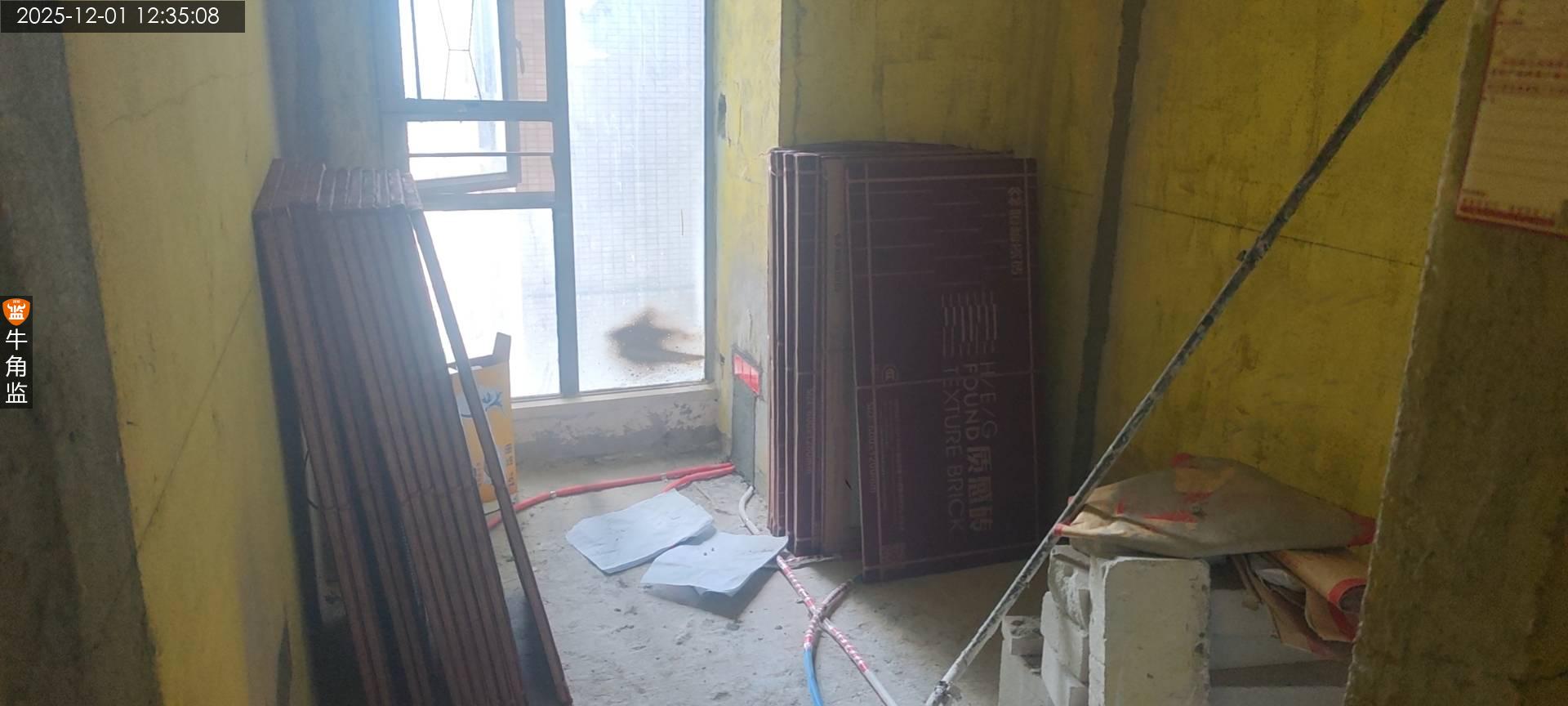

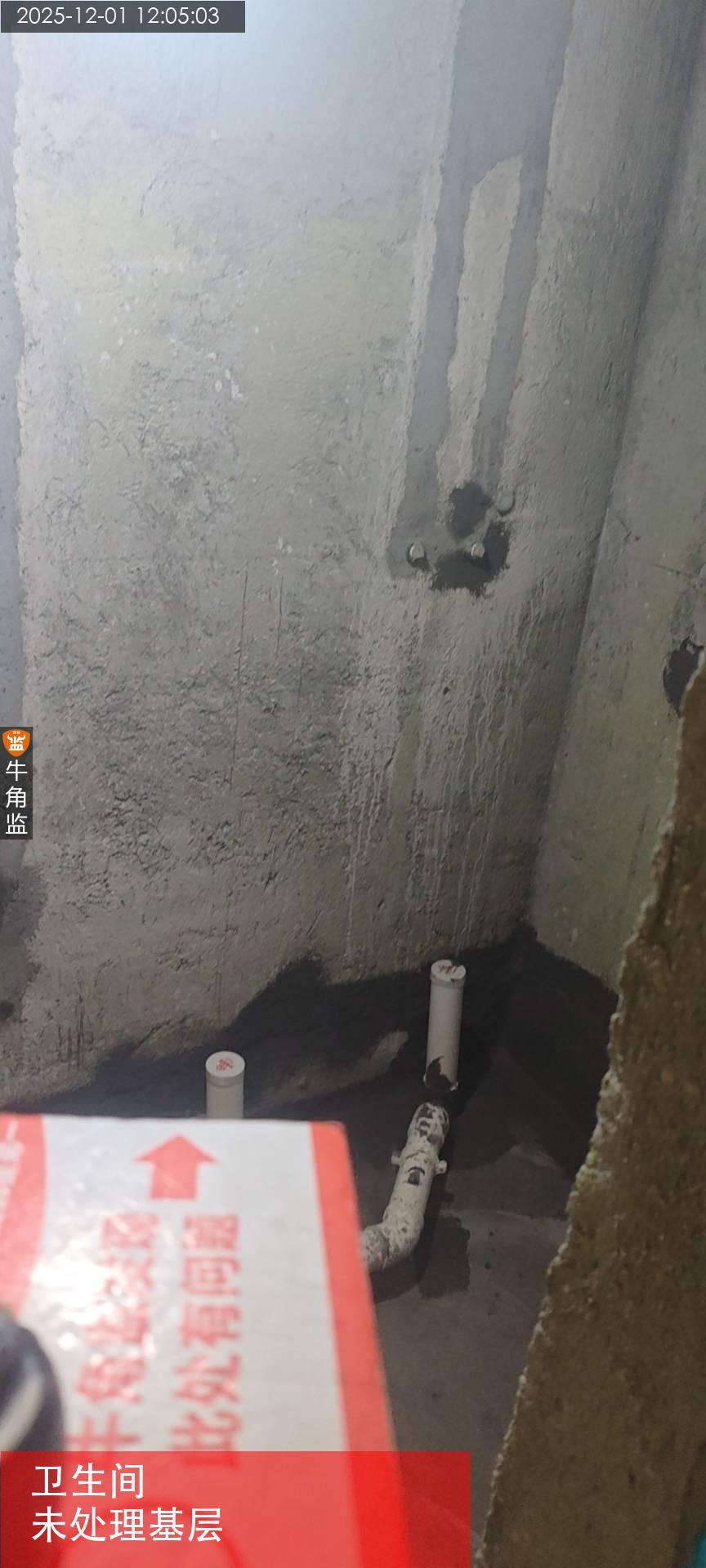

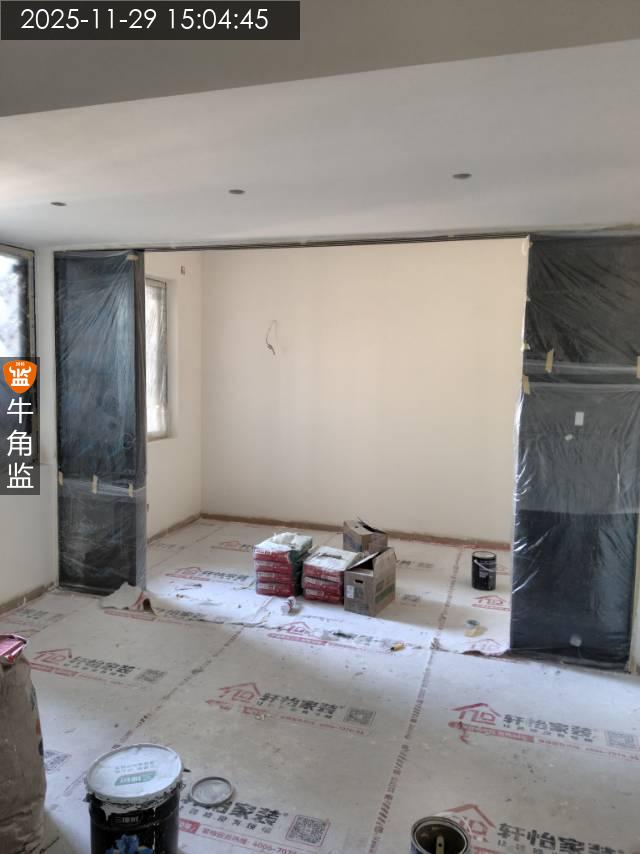

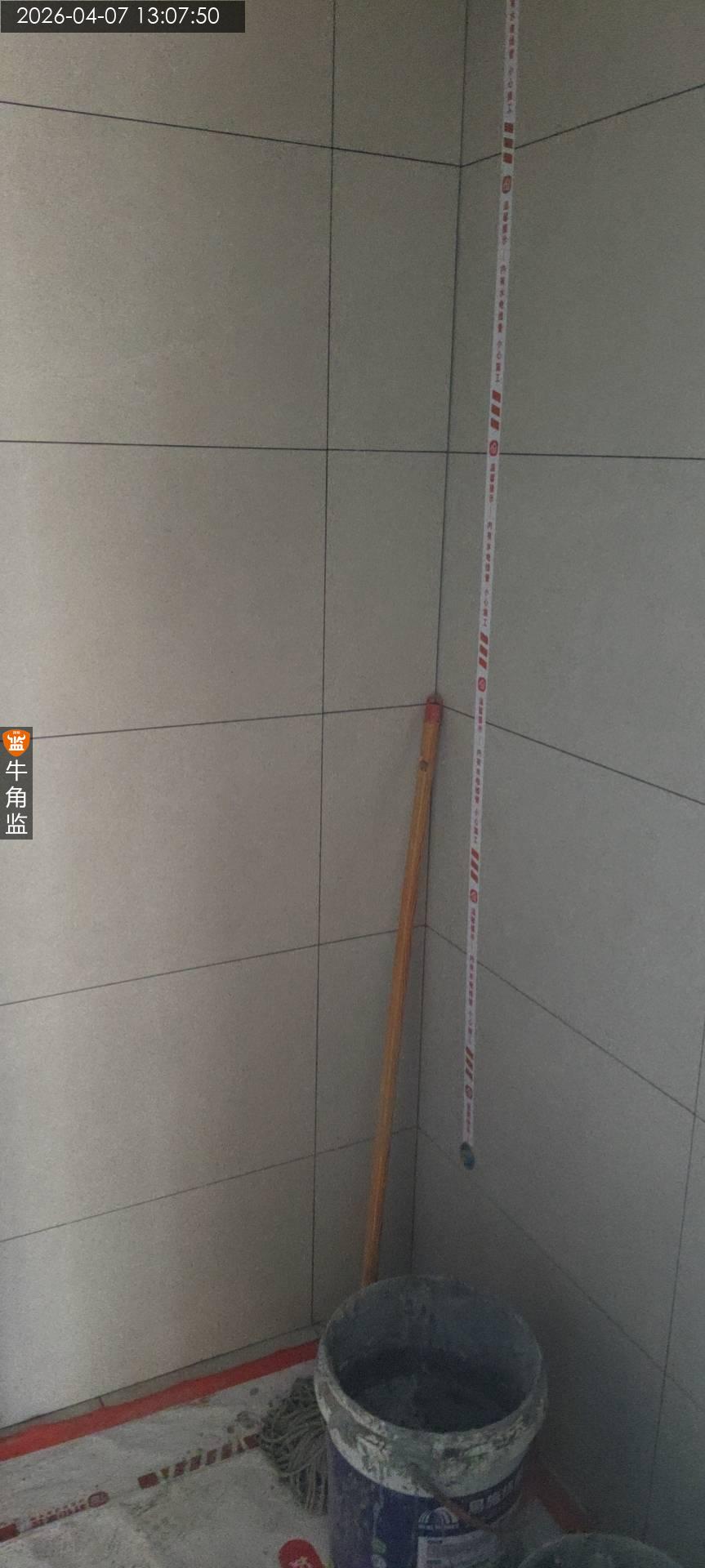

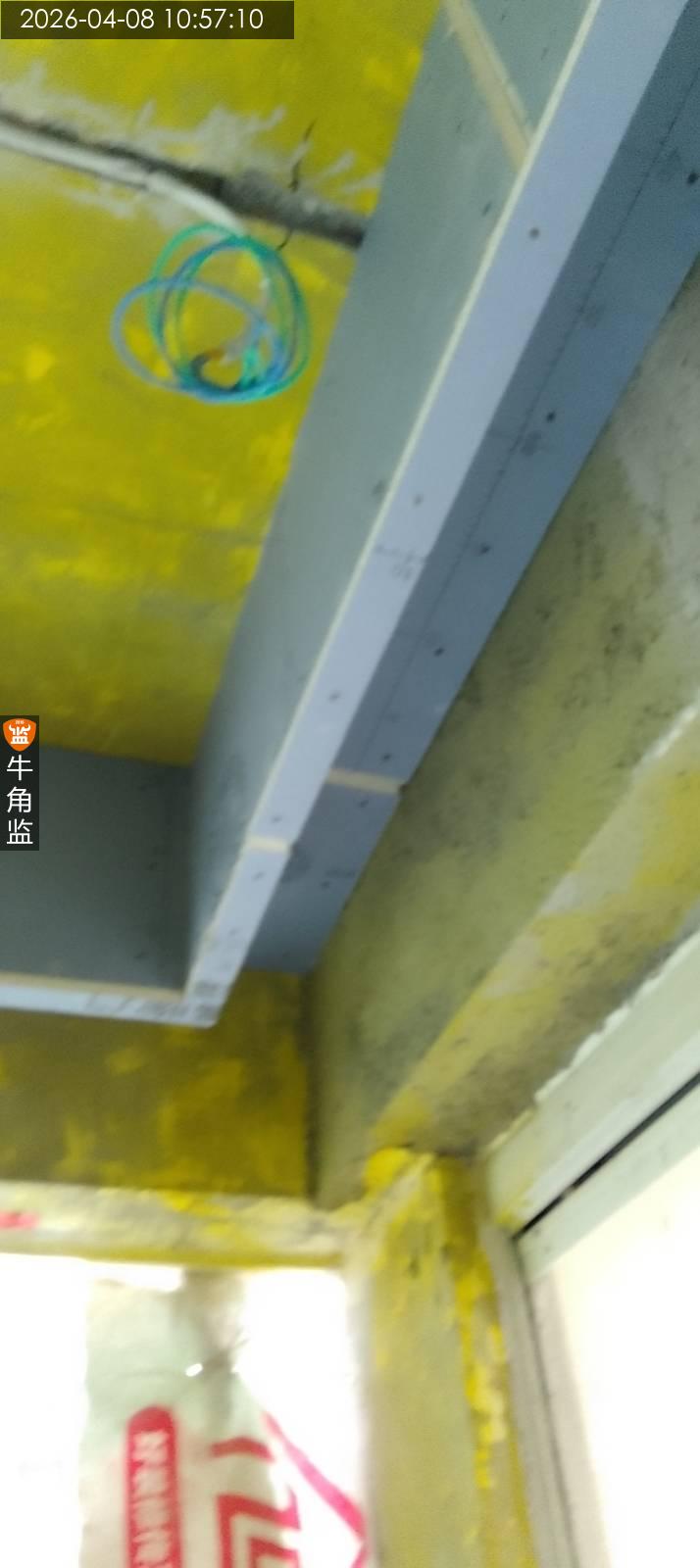

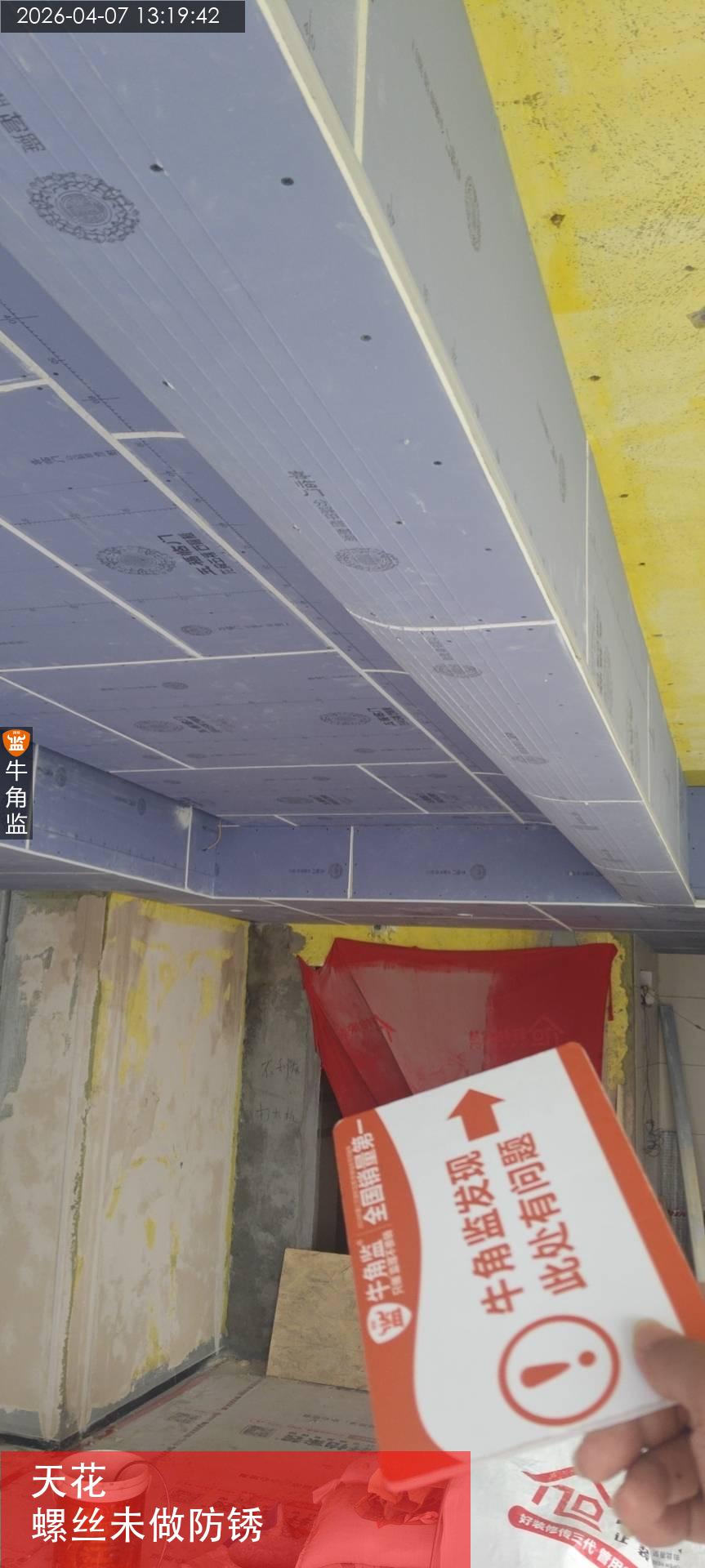

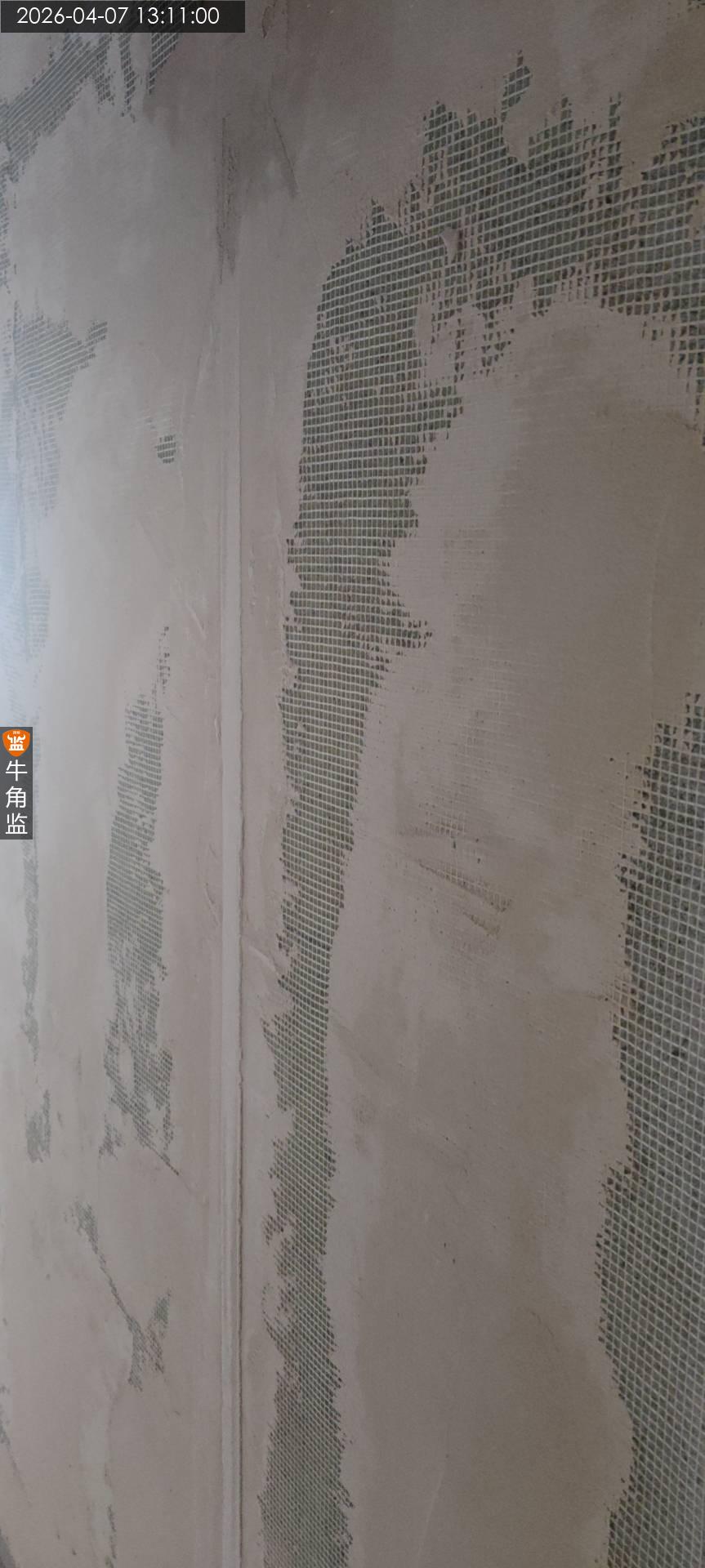

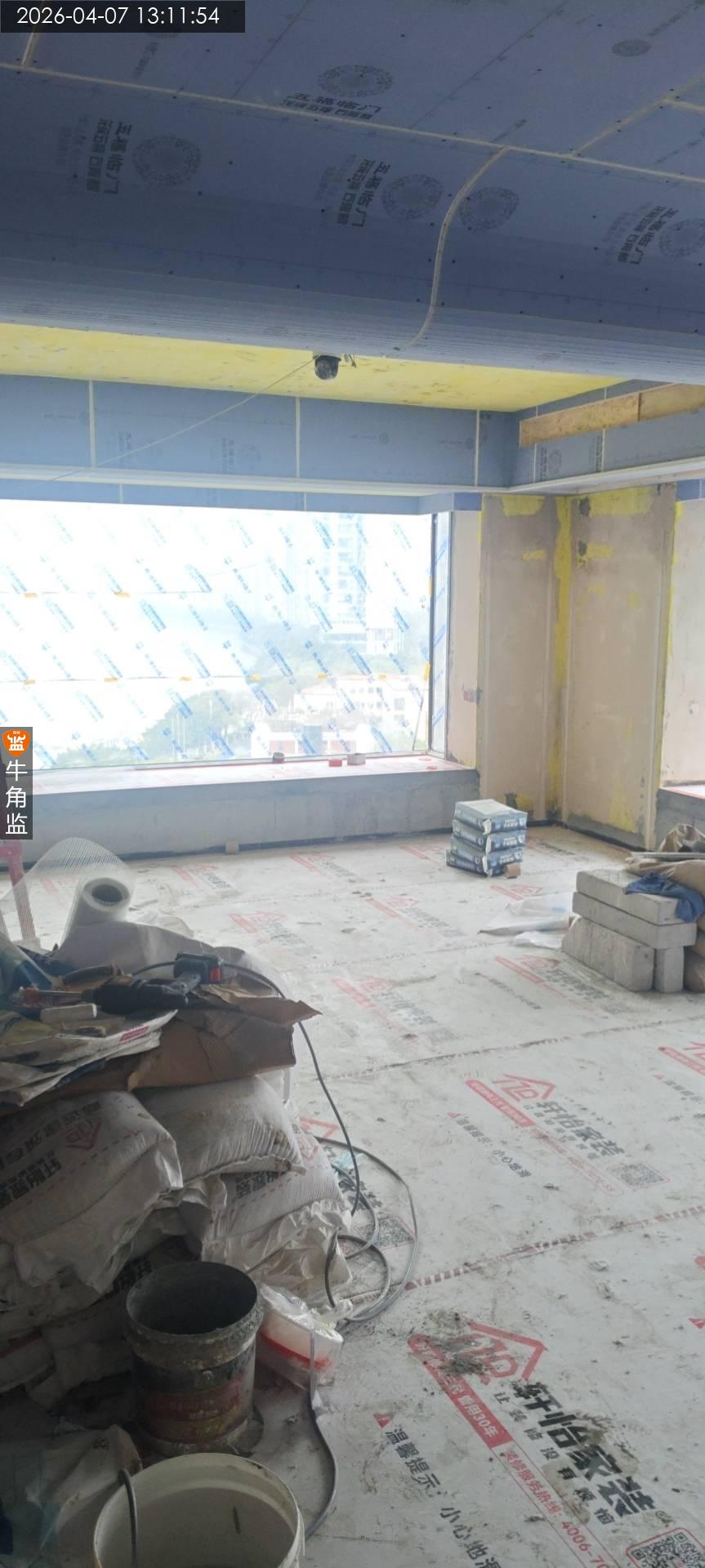

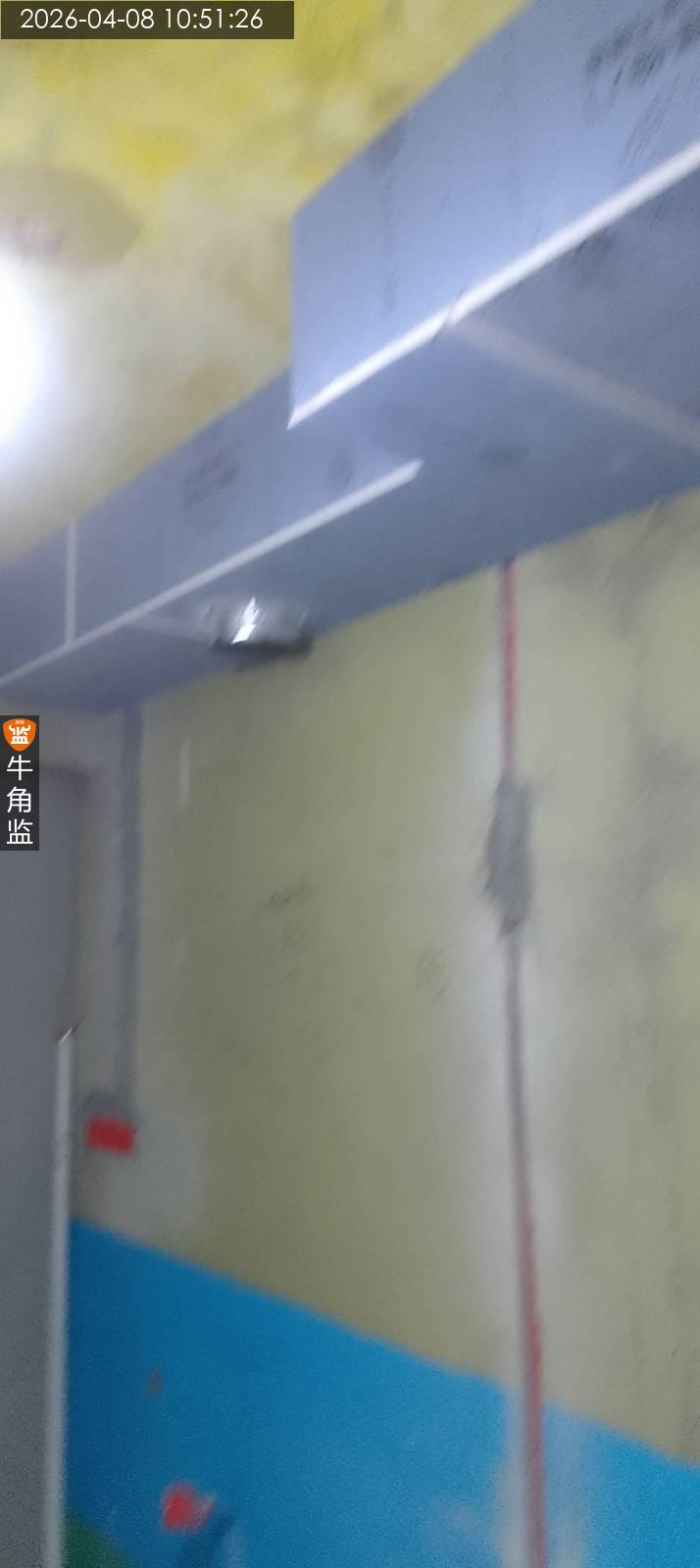

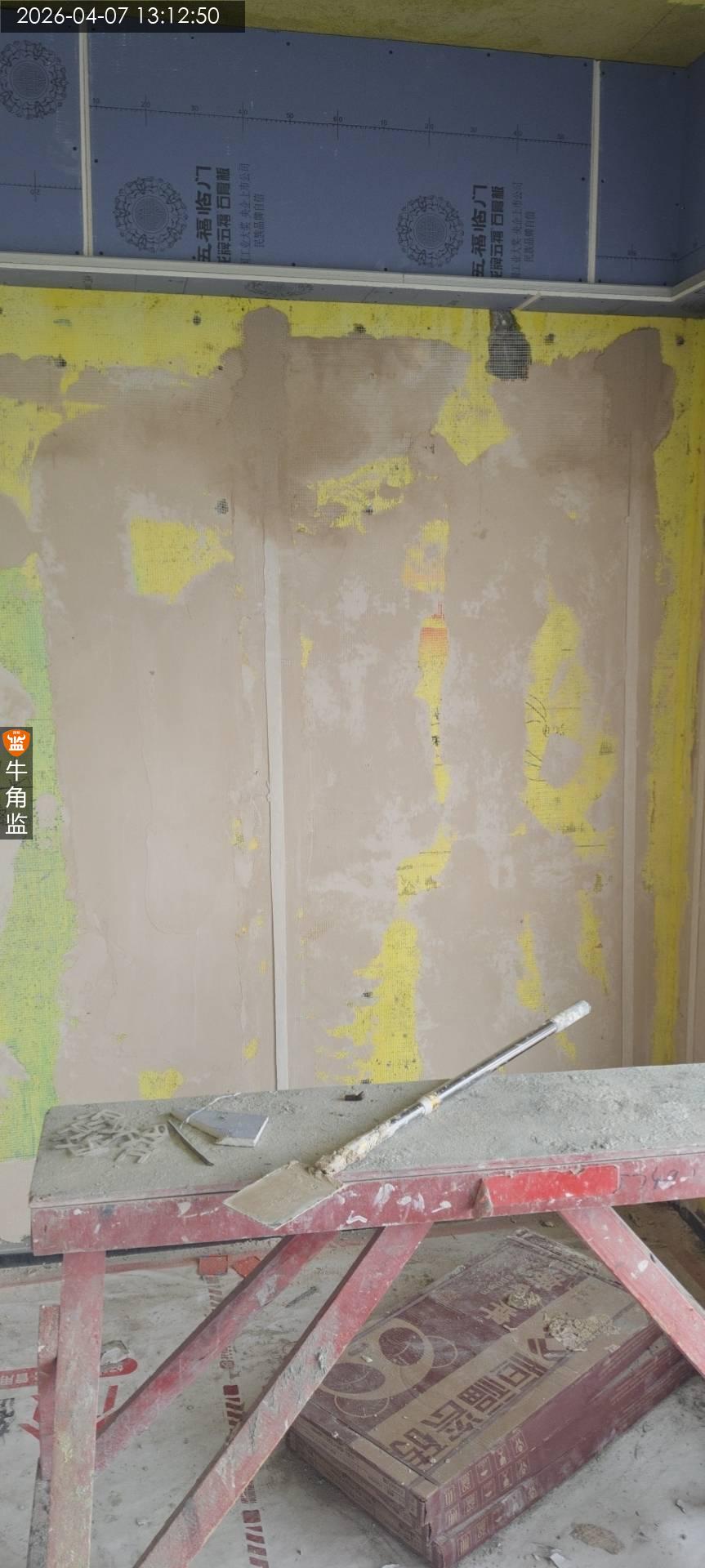

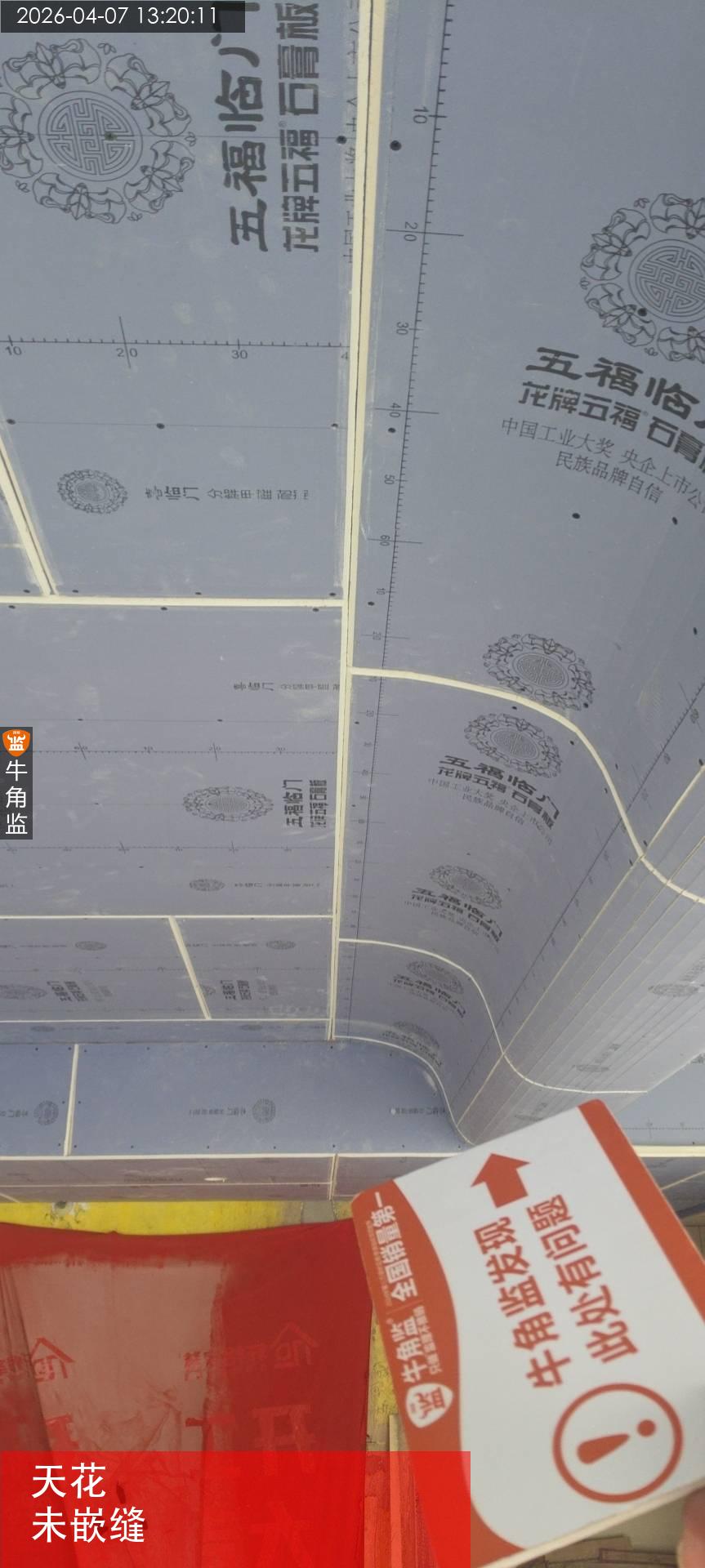

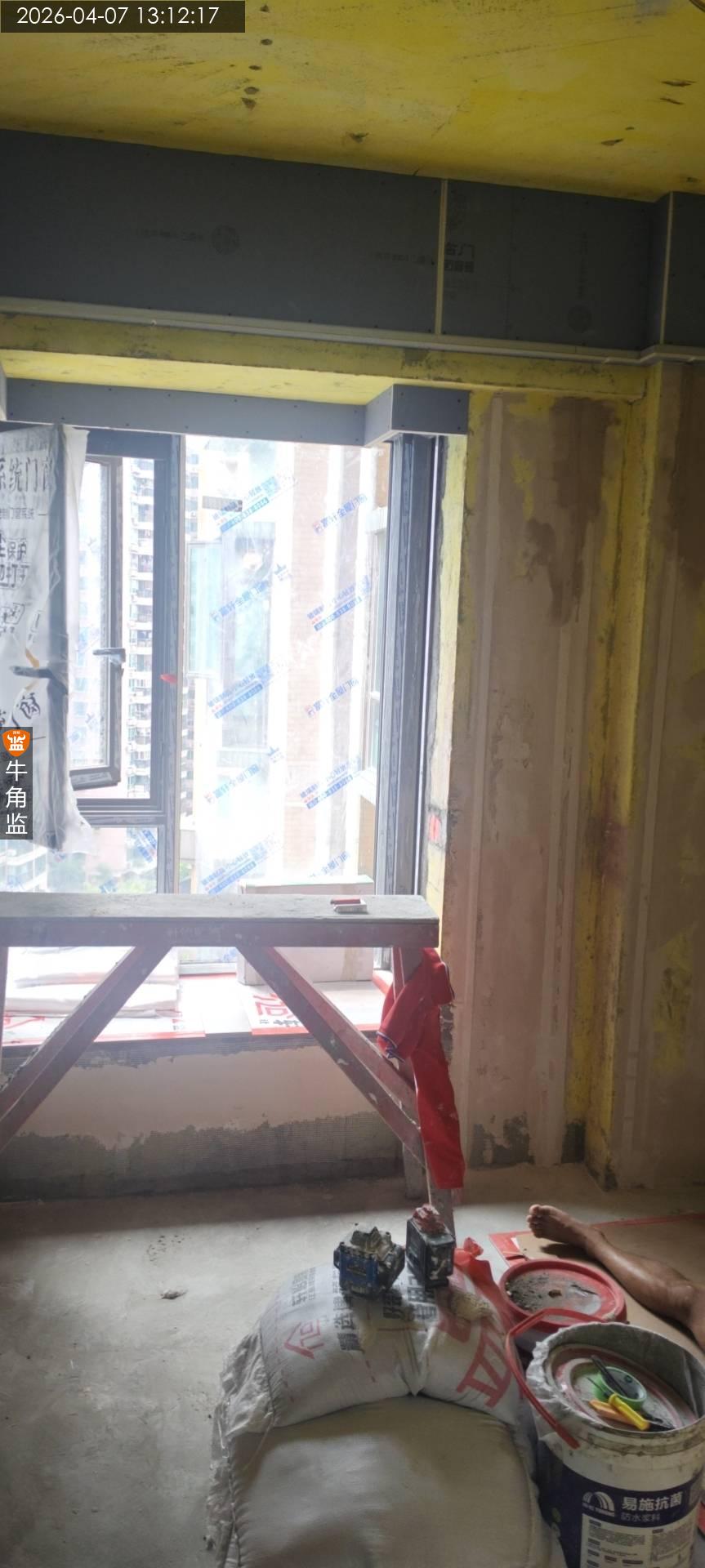

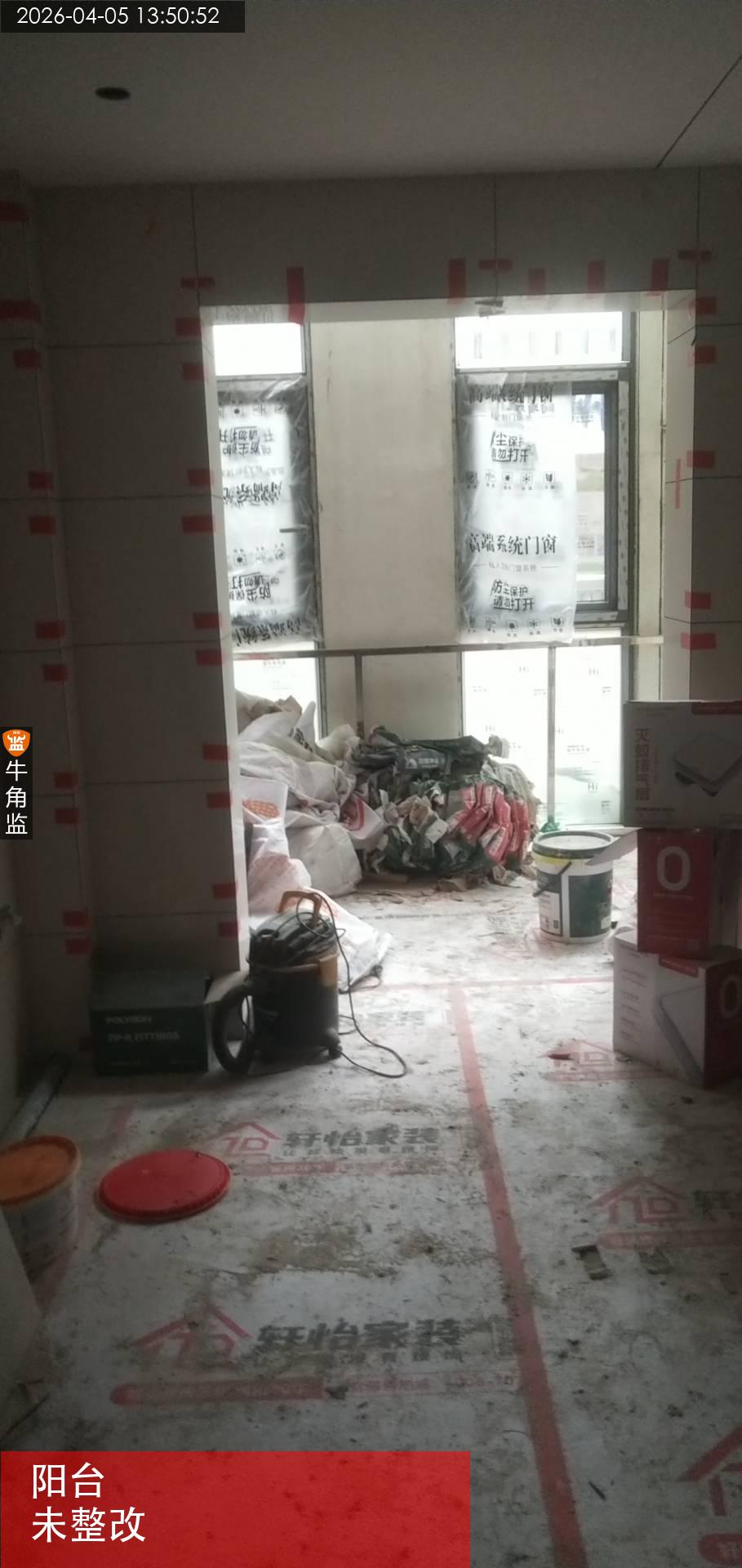

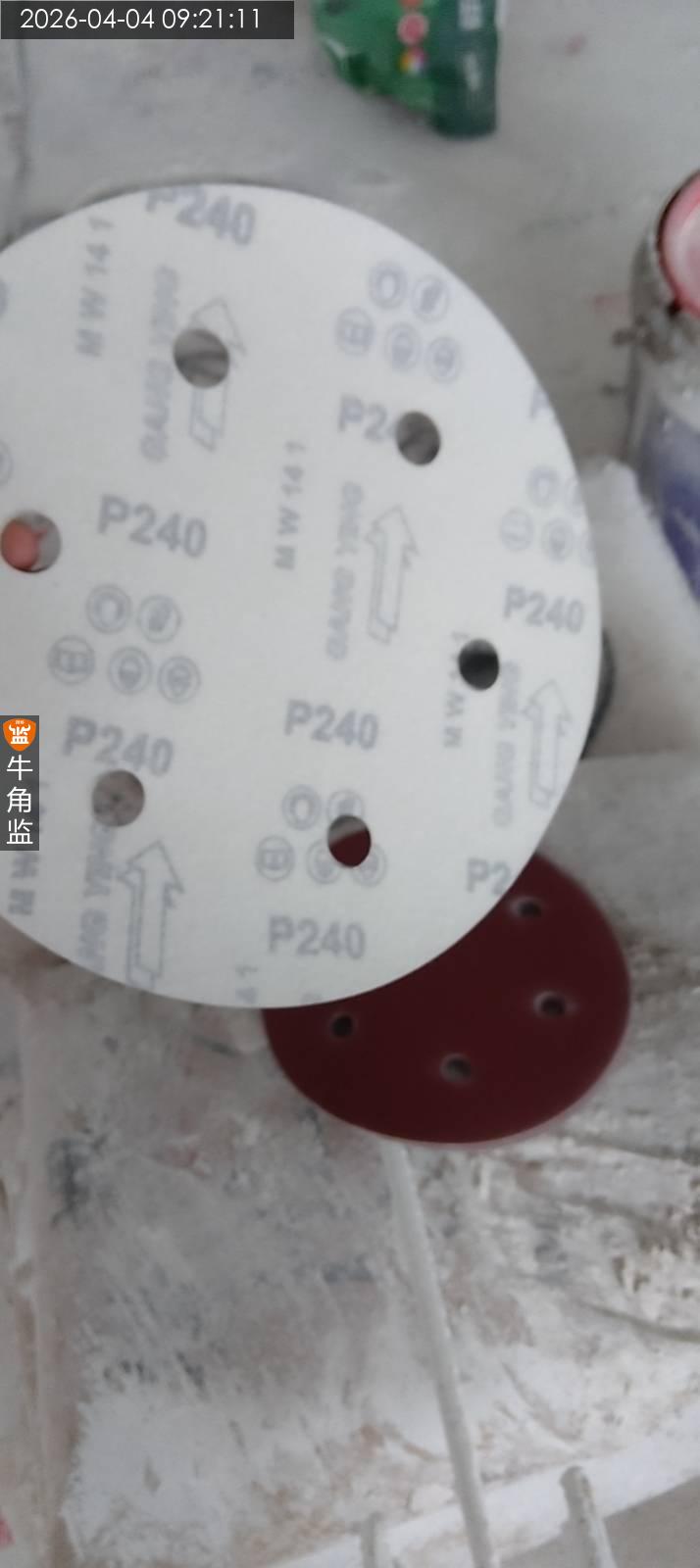

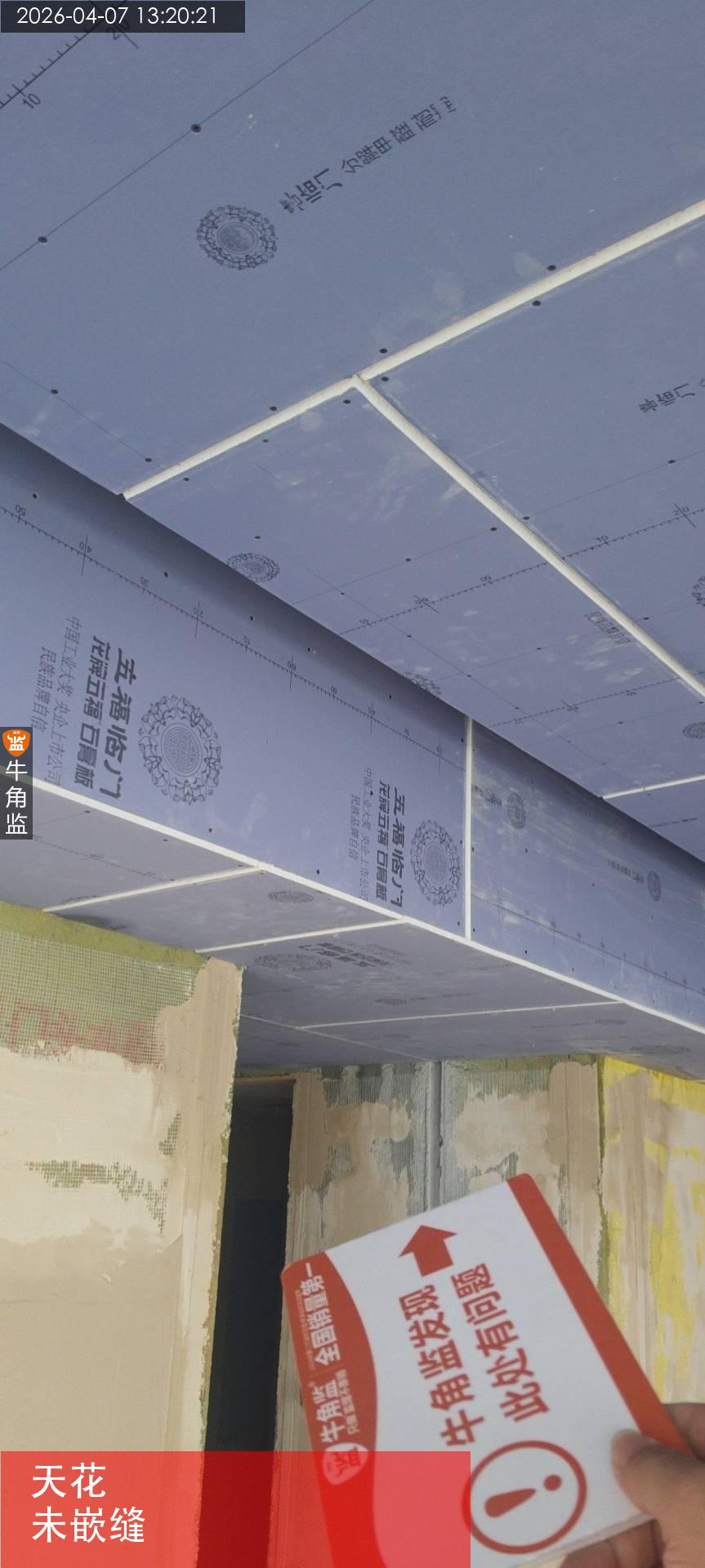

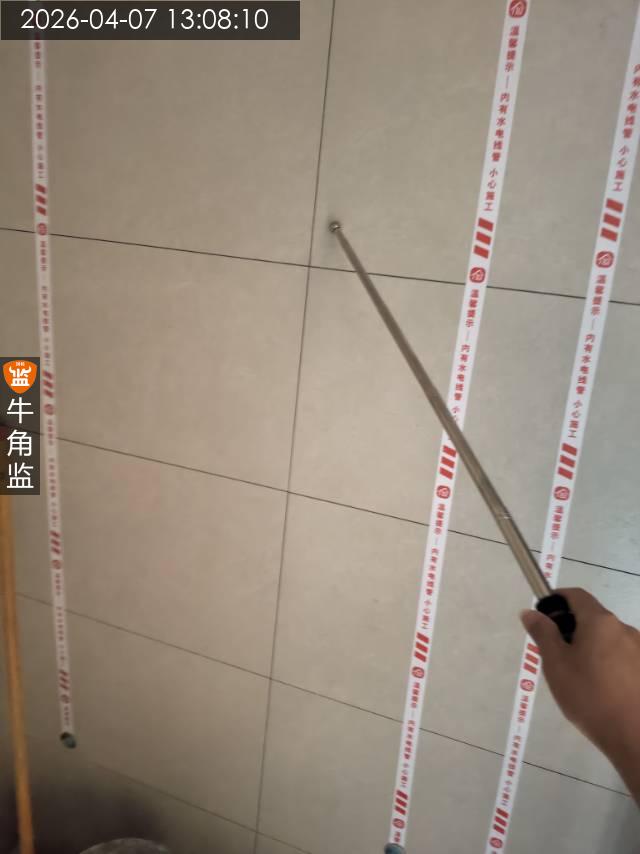

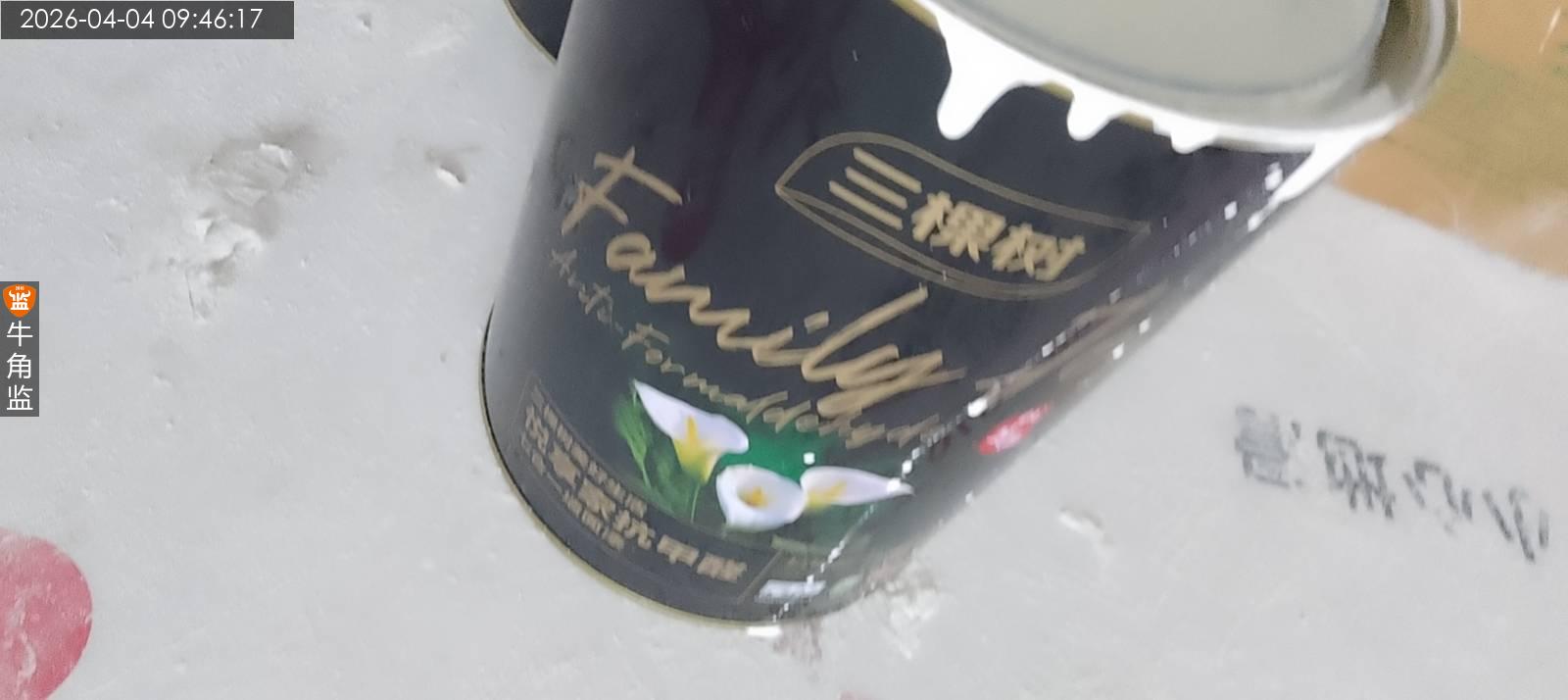

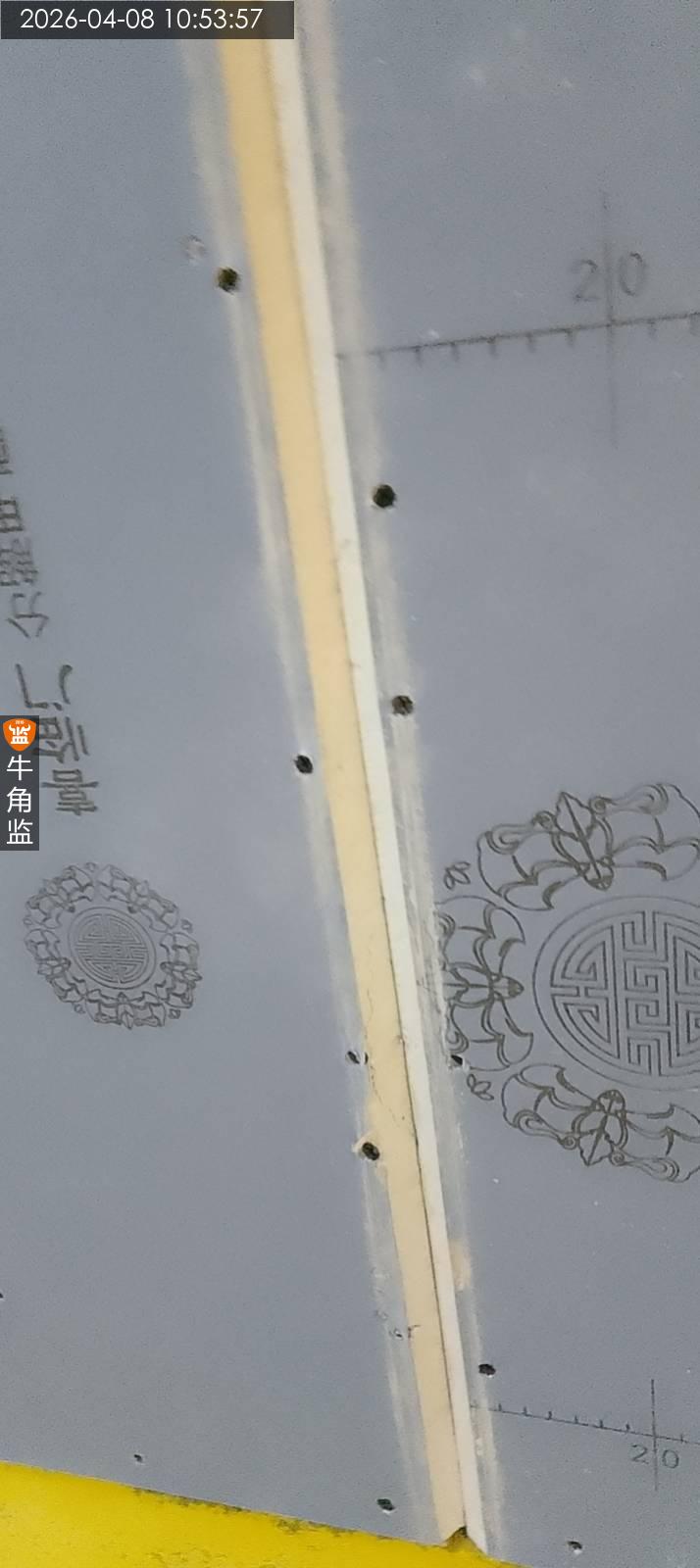

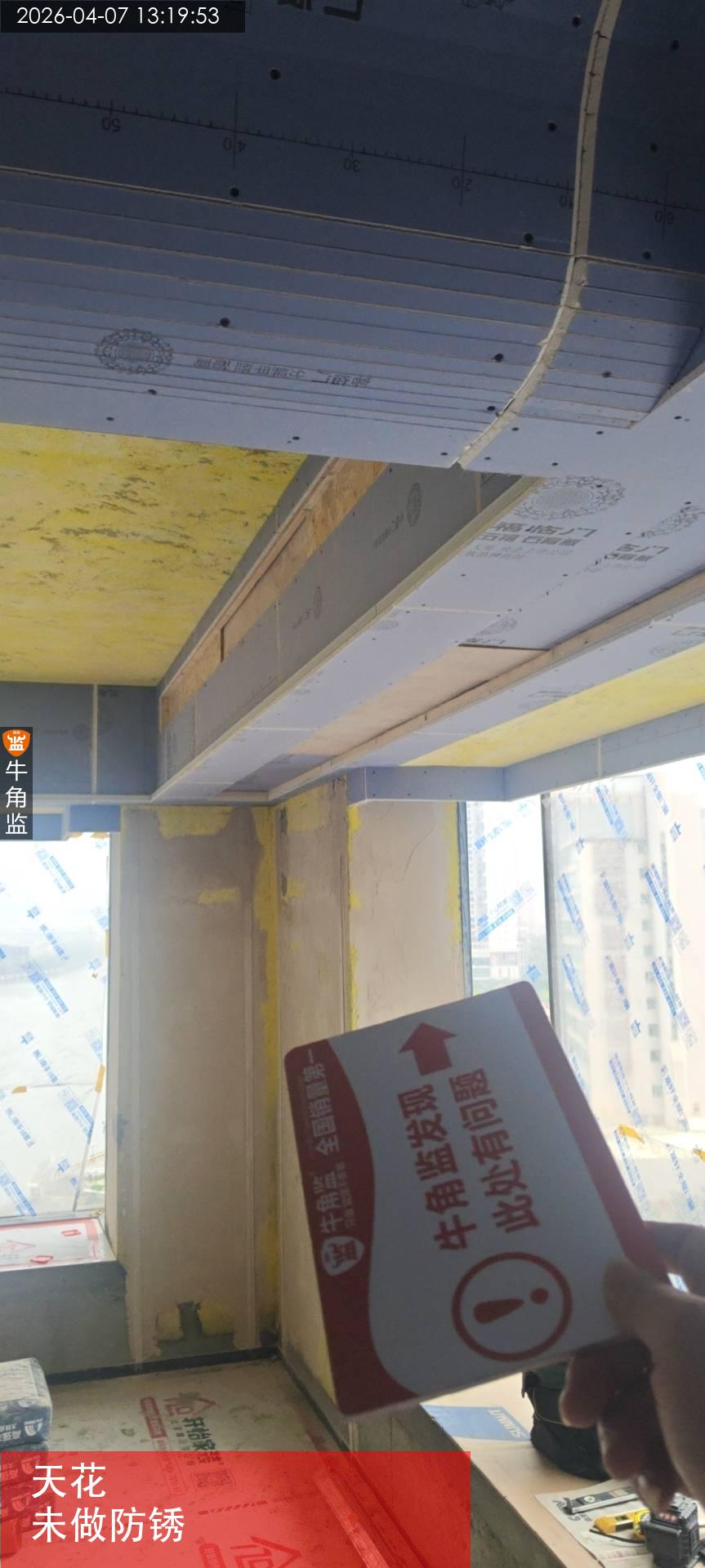

本次扇灰检查情况如下: 一、往期隐患已整改 二、现场一人施工 三、本次扇灰检查报告总结: 1、全屋天花吊顶拼接缝隙未做嵌缝处理。 ;整改建议:天花吊顶需要使用牛皮纸网带,做好嵌缝处理,避免后期开裂 2、全屋天花自攻螺丝,未刷防锈漆。 ;整改建议:第一遍腻子施工前需要做好防锈处理。 3、以上问题施工后拍照发到群里留底 后期施工建议: 1、腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理 3、户内门需安排进场安装,避免影响腻子收口。

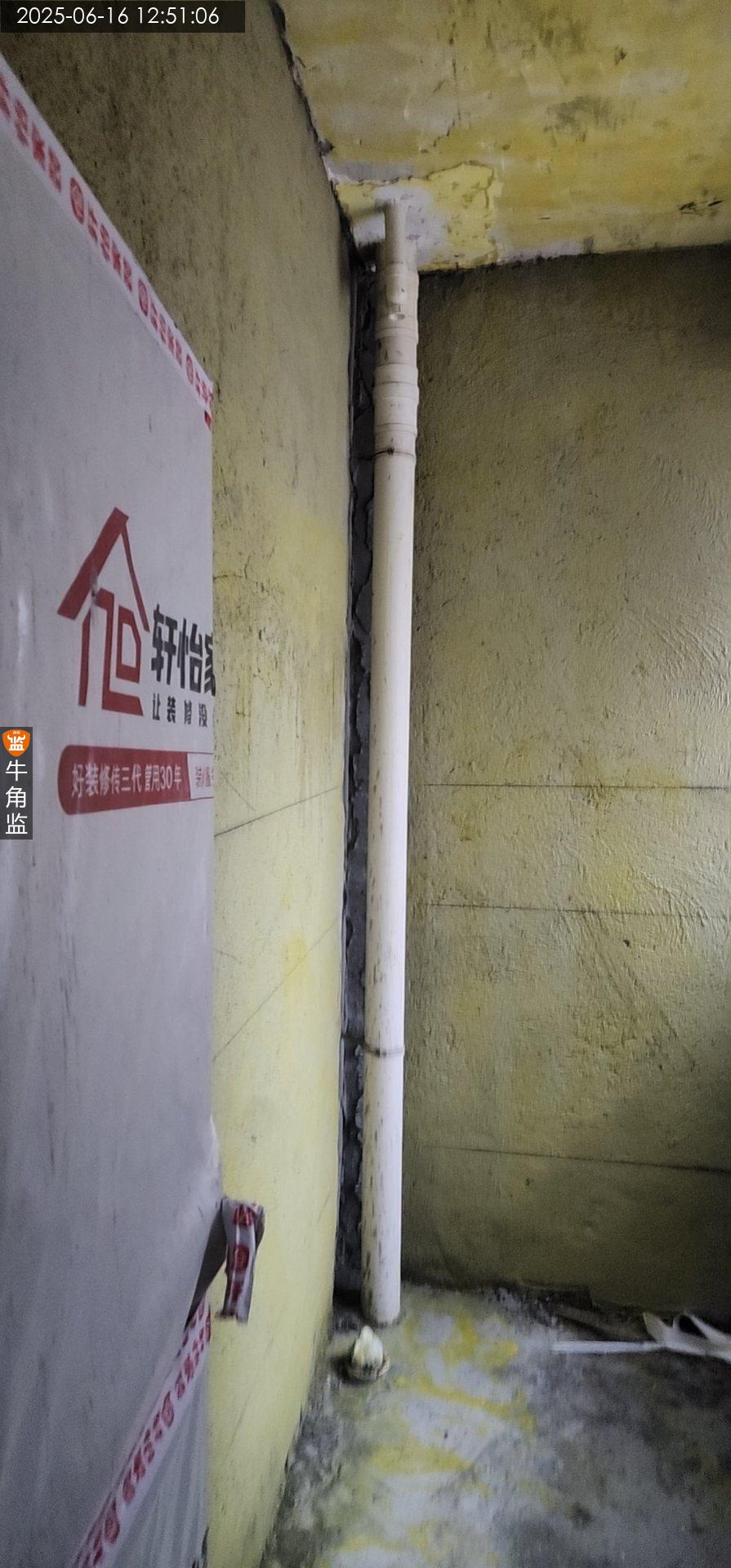

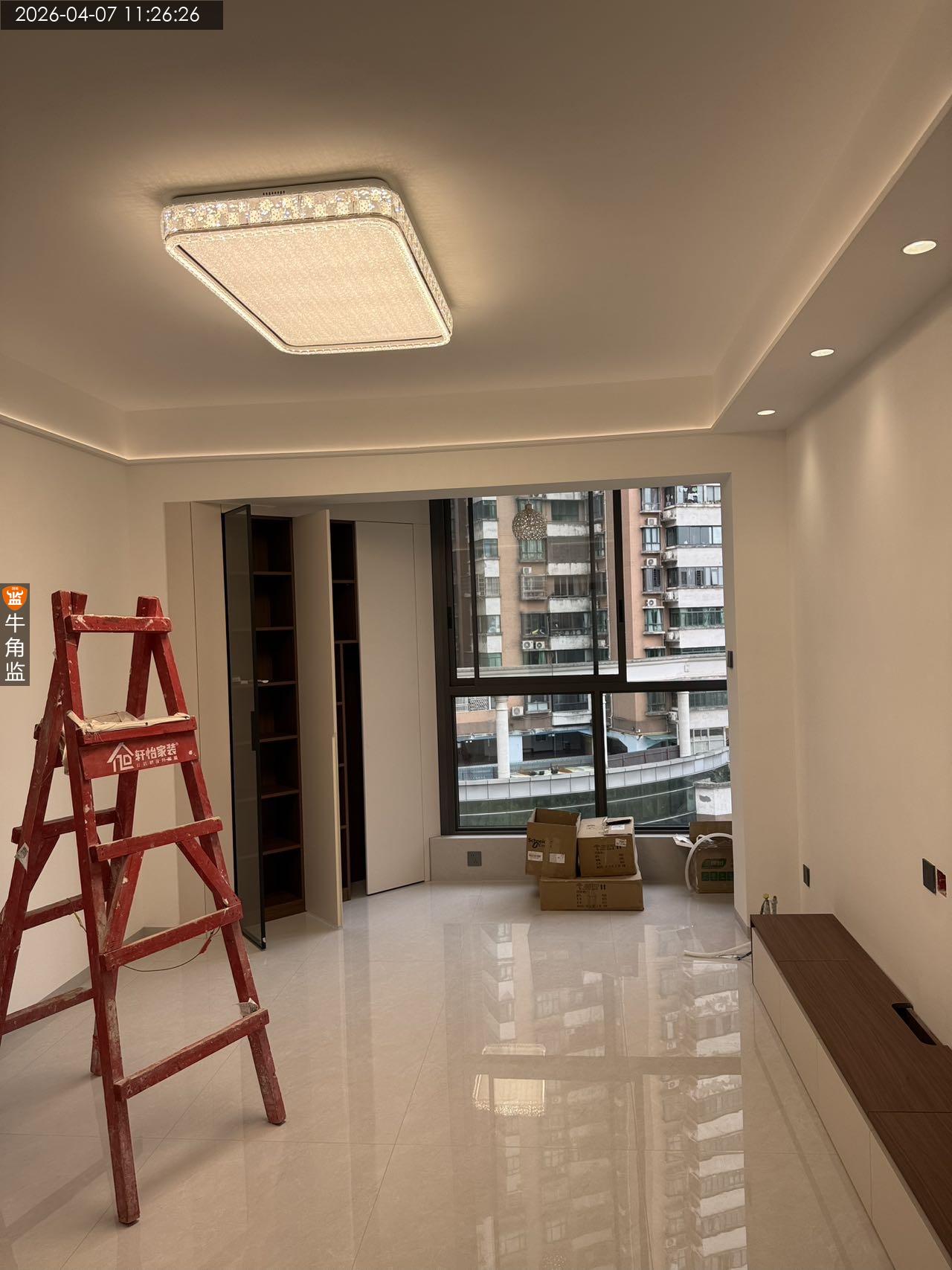

2026-04-07
天河区华********9933
设 计 师:未知
施工队长:李工
工地面积:87.00㎡
装修总价:0.00
本次评价:D

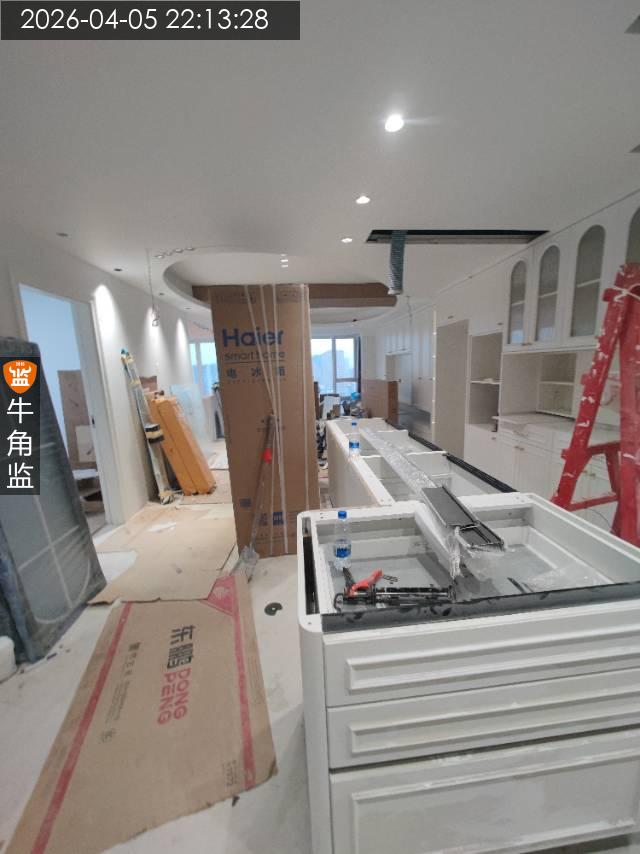

本次评语:

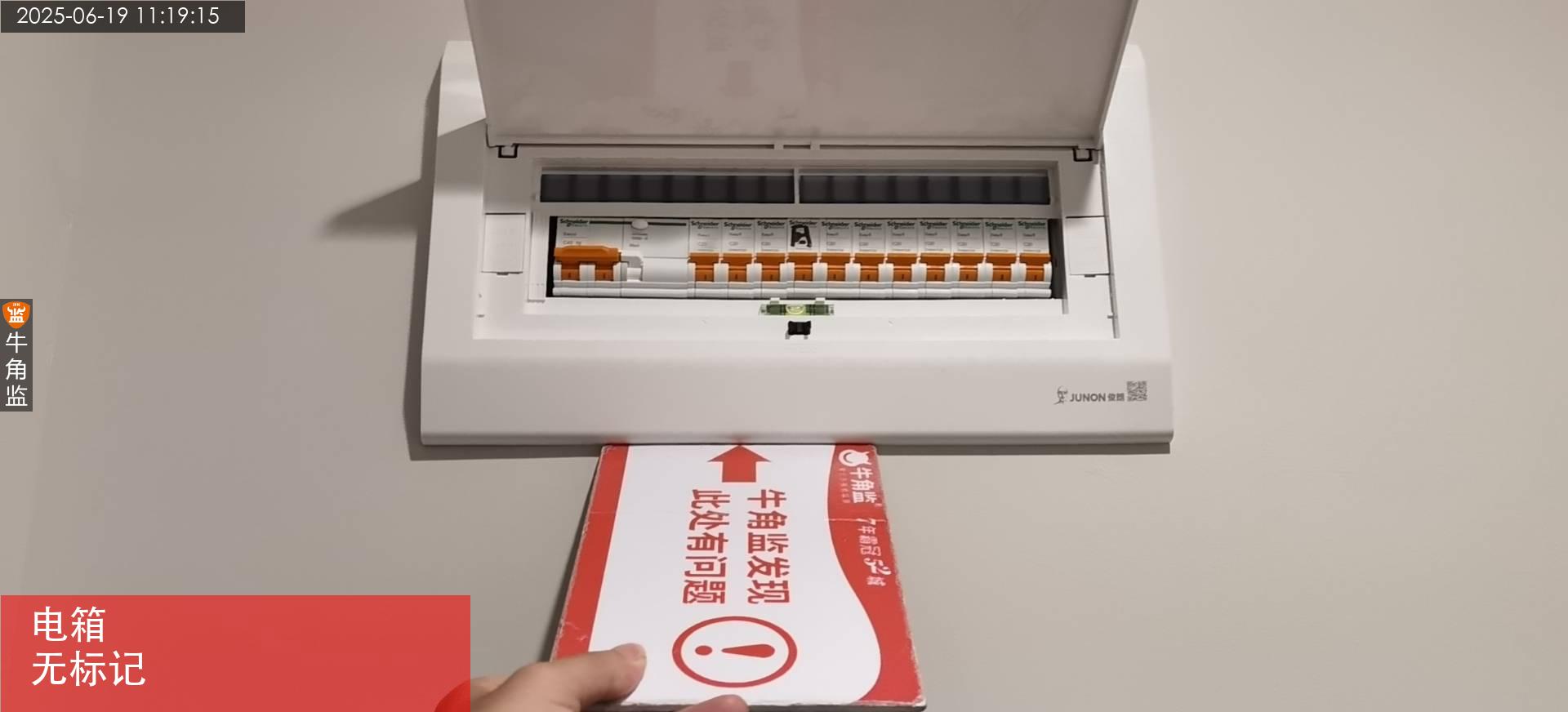

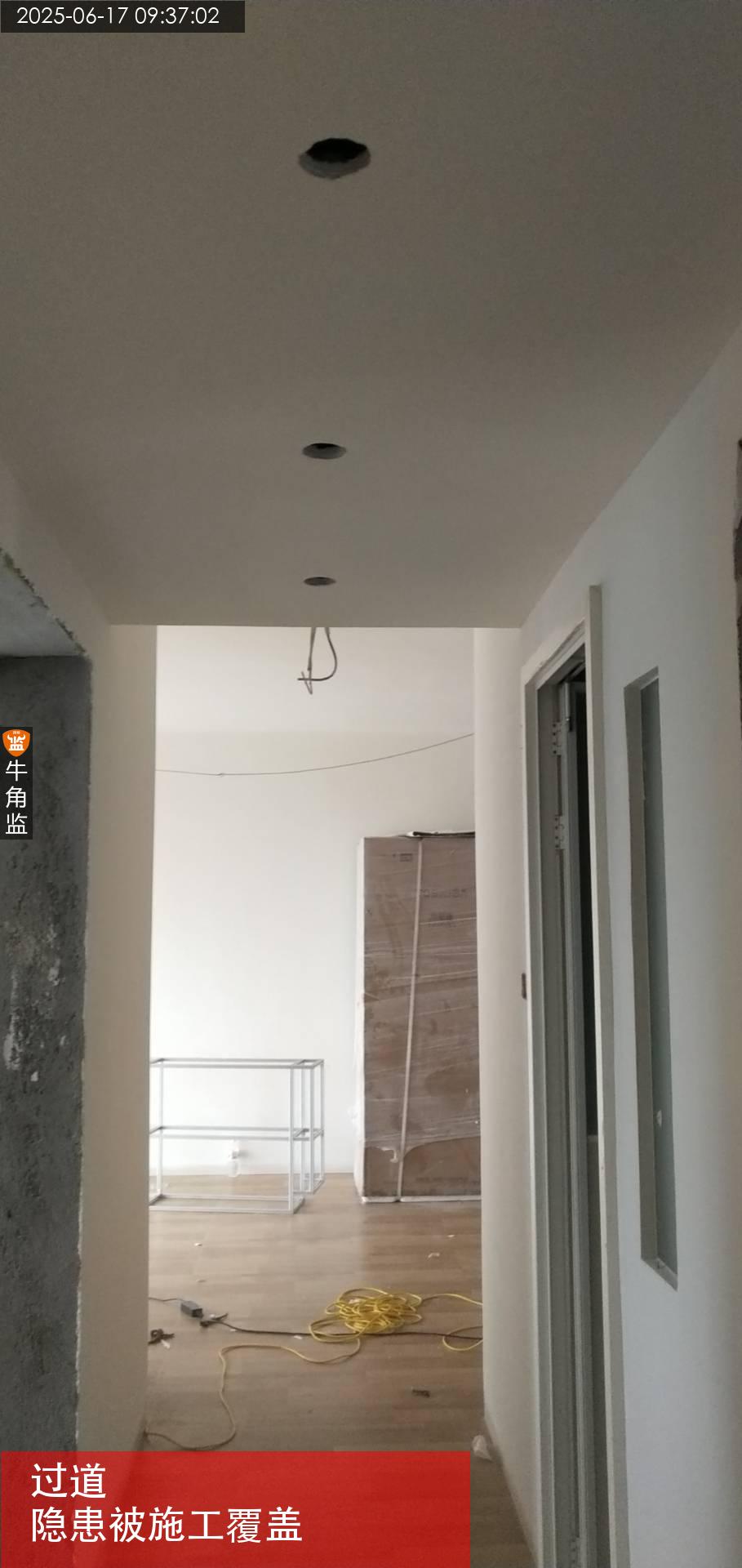

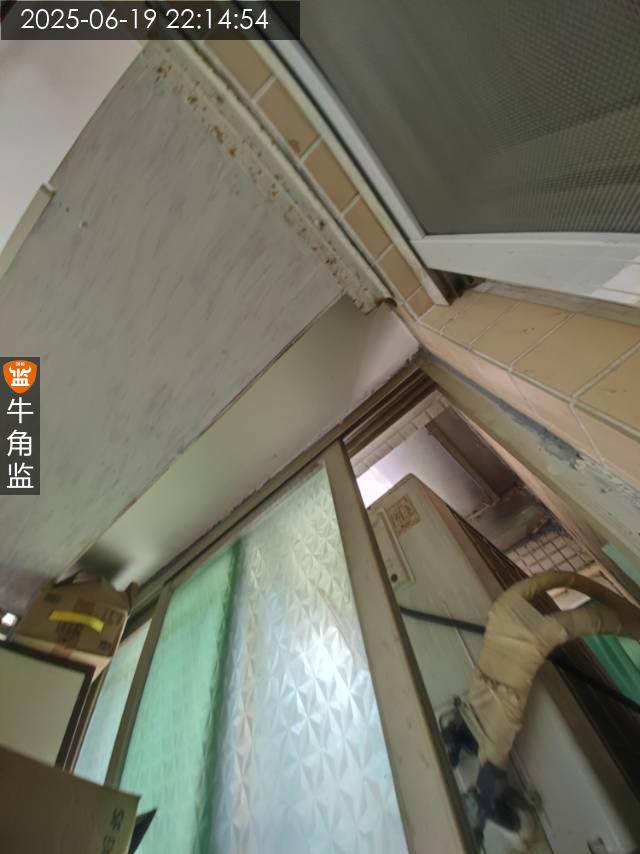

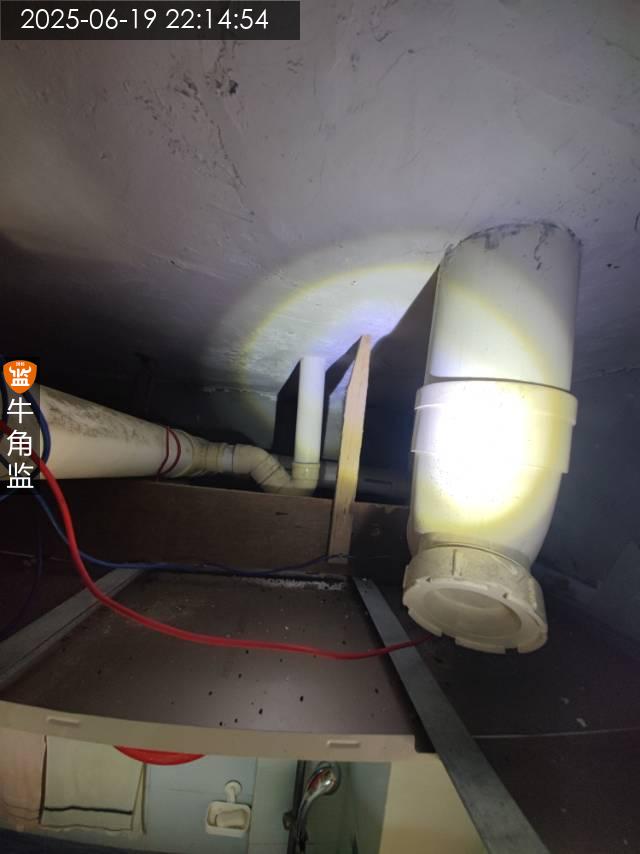

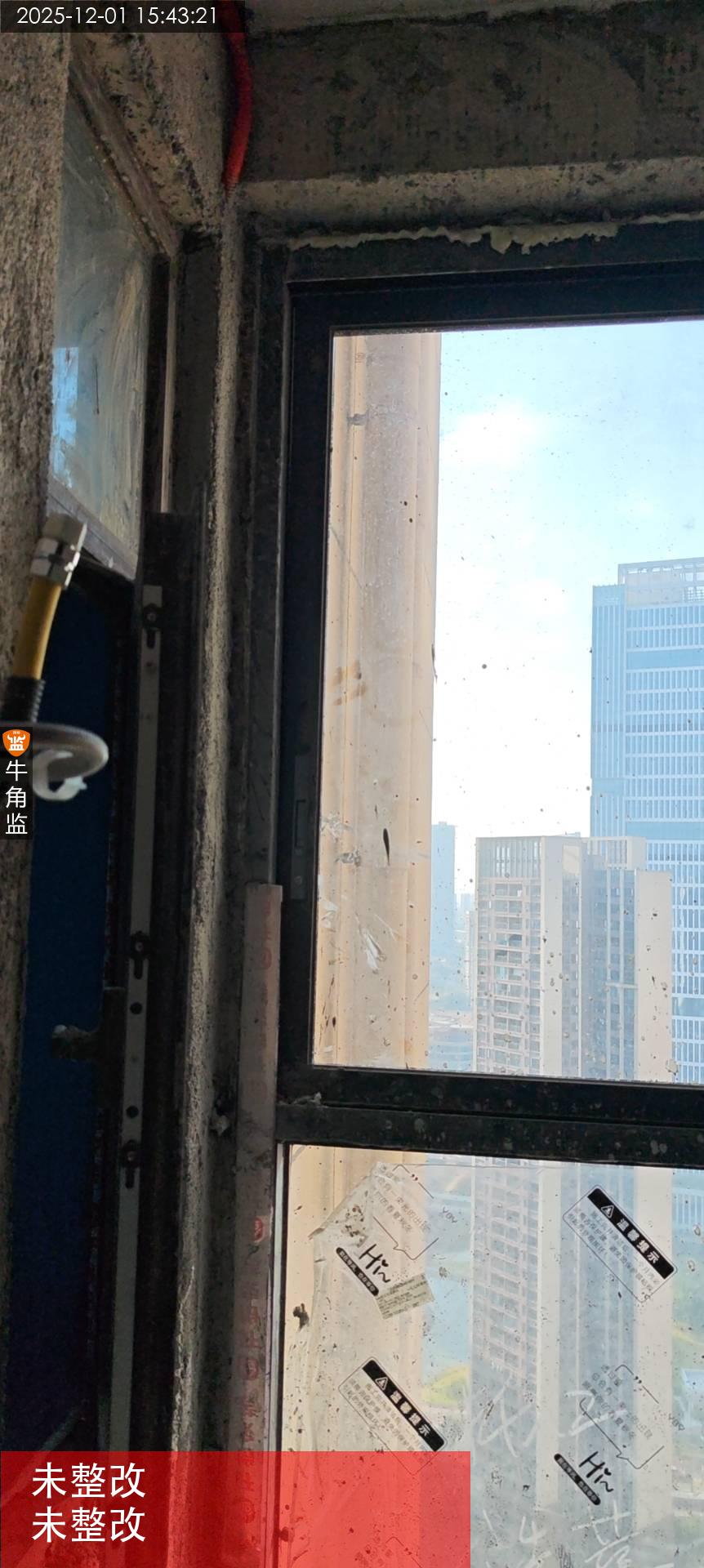

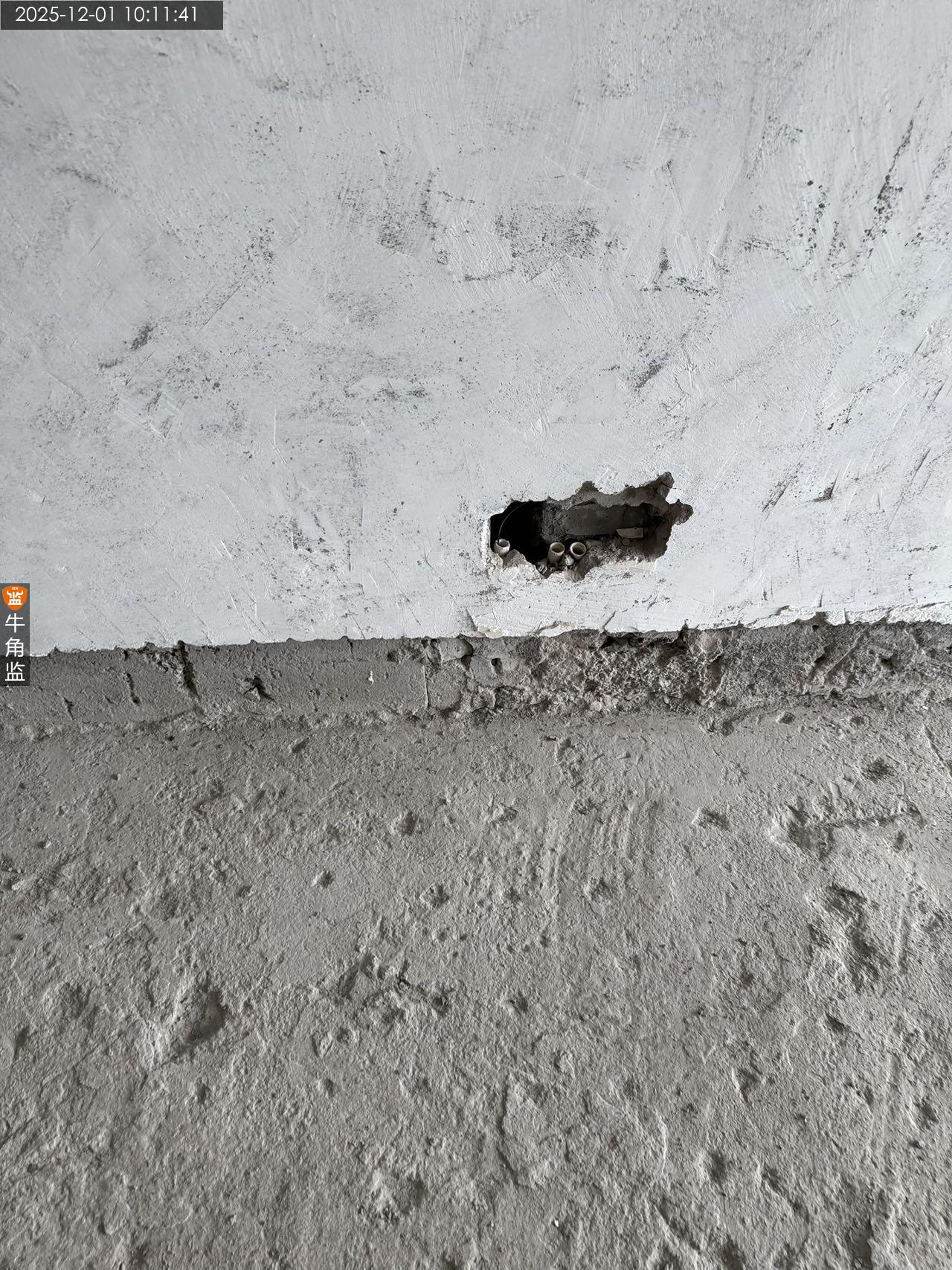

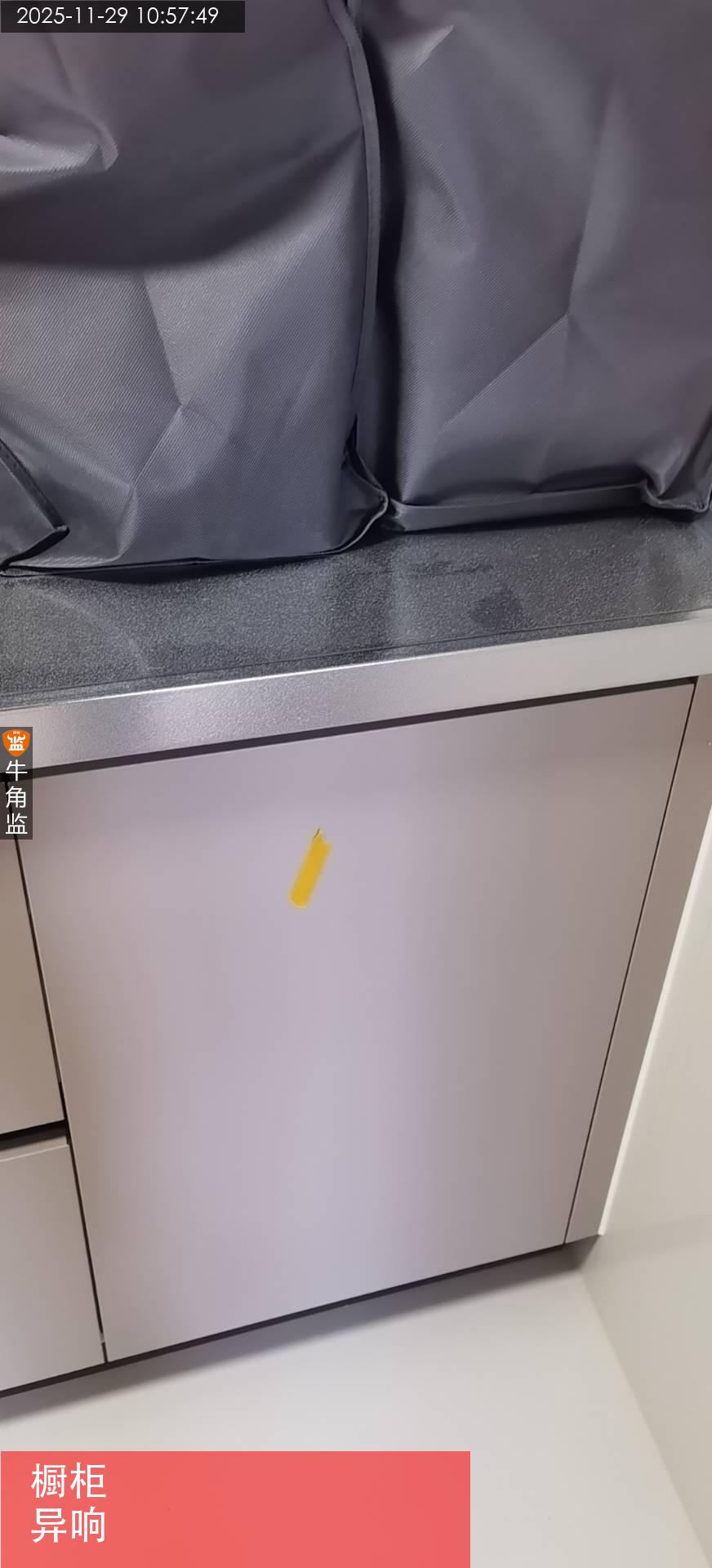

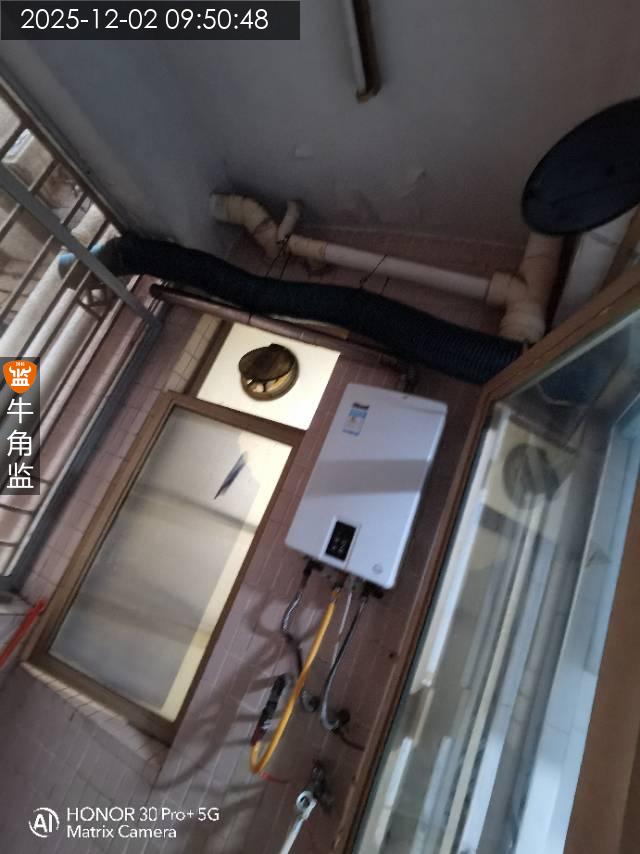

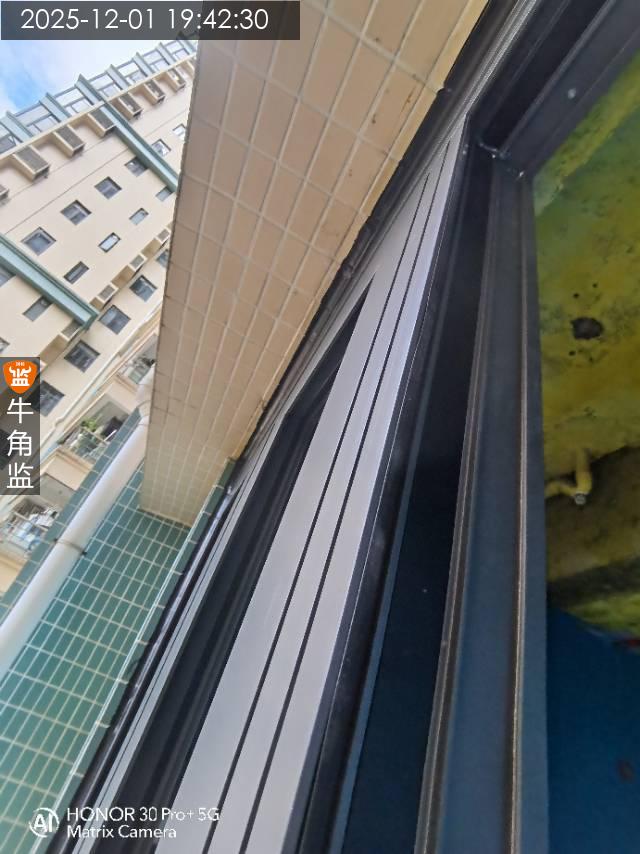

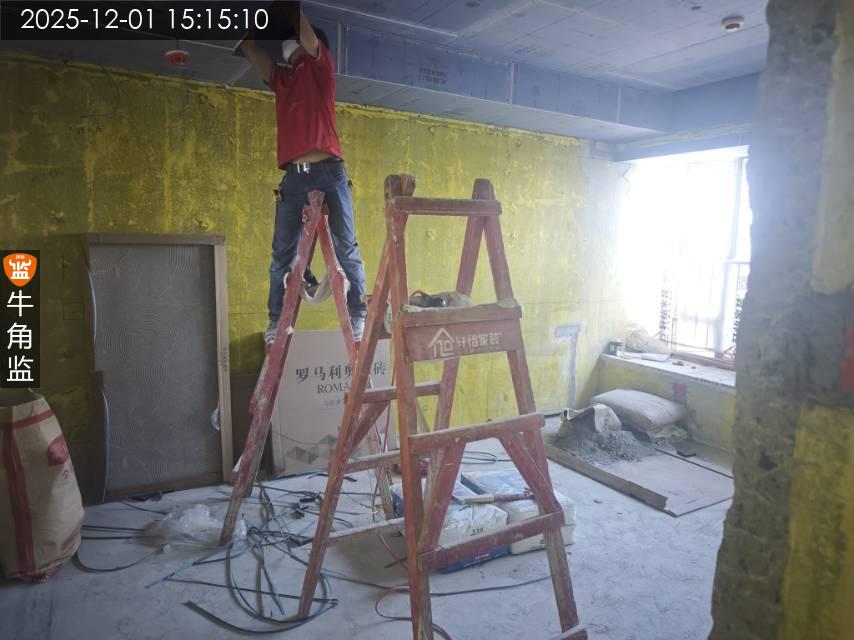

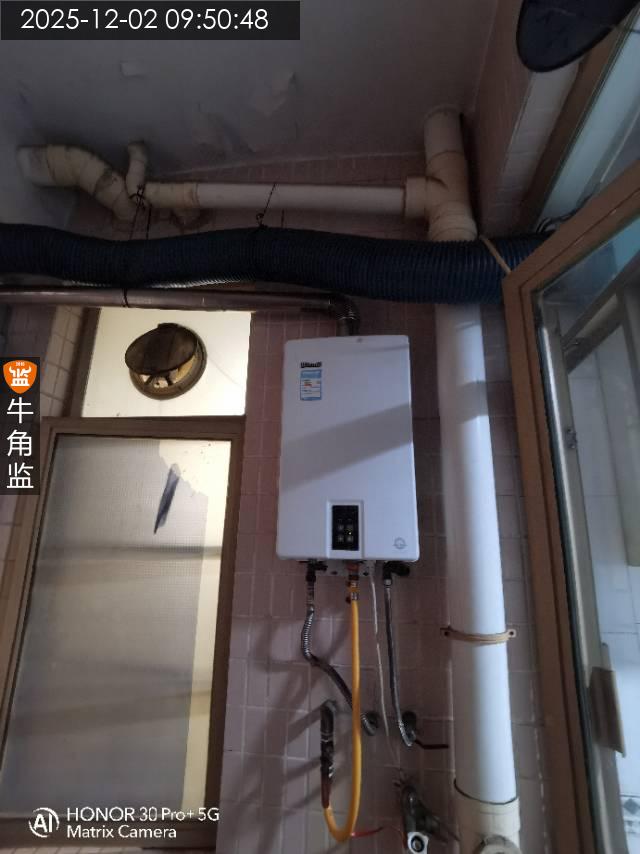

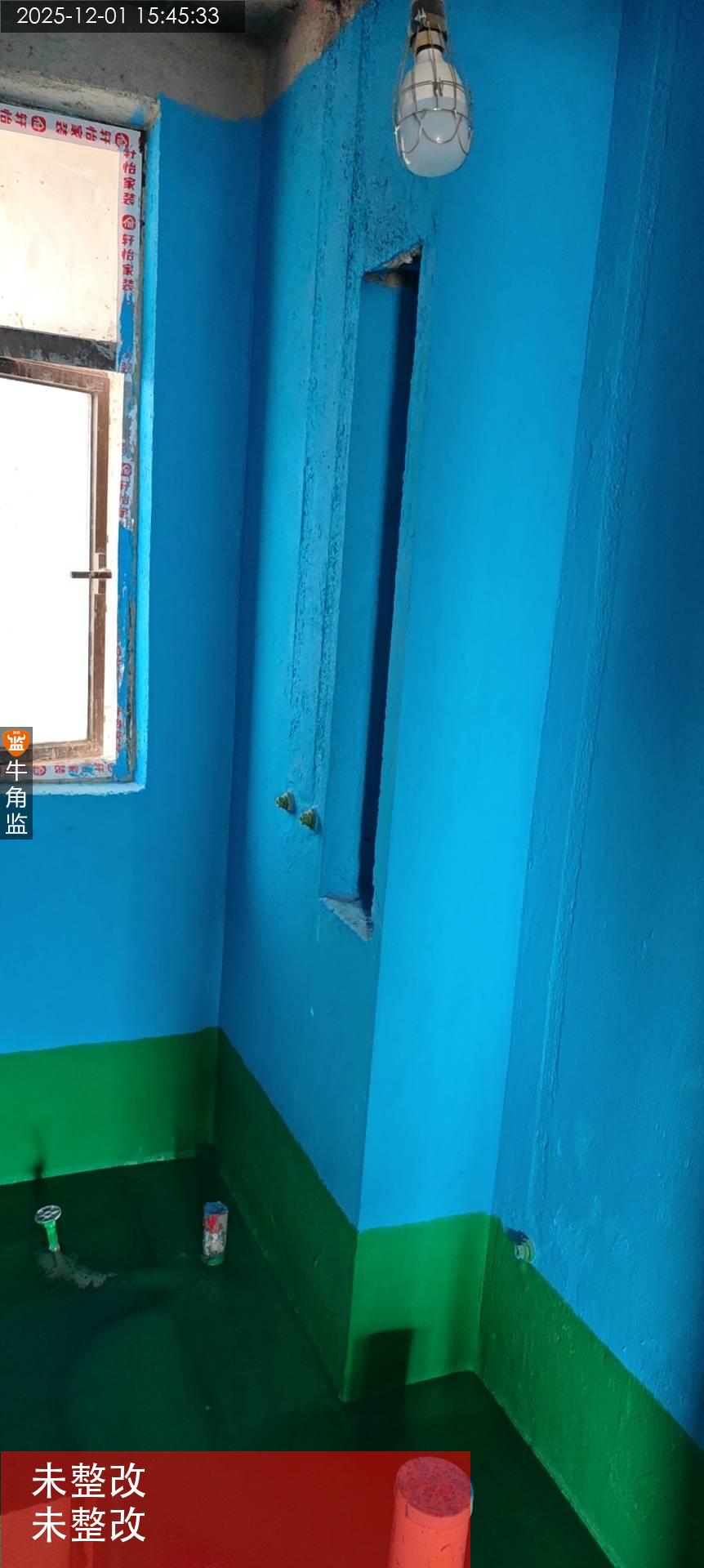

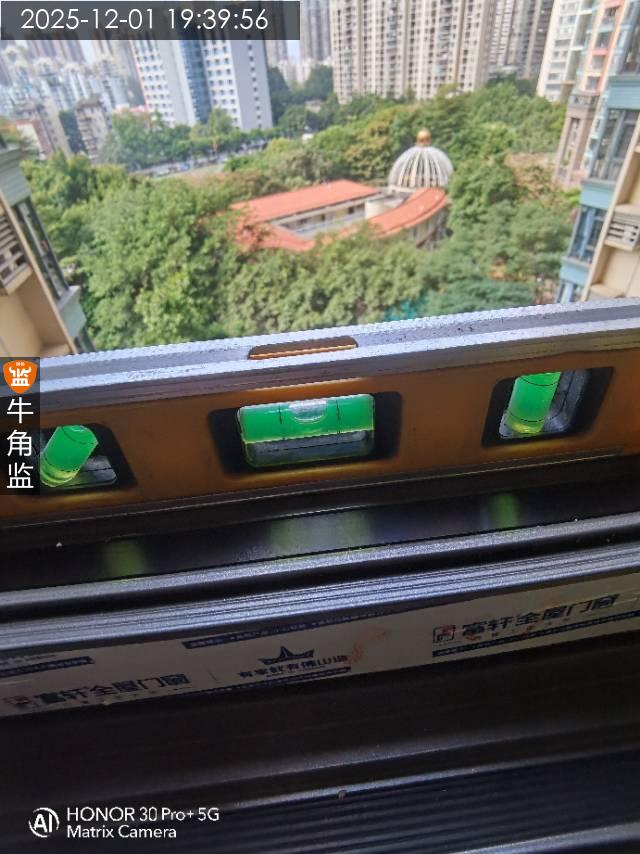

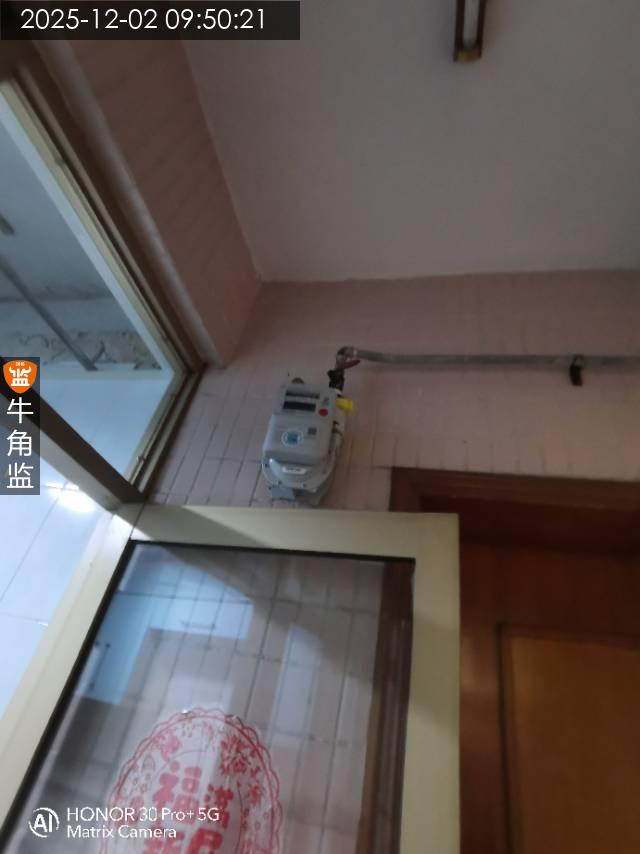

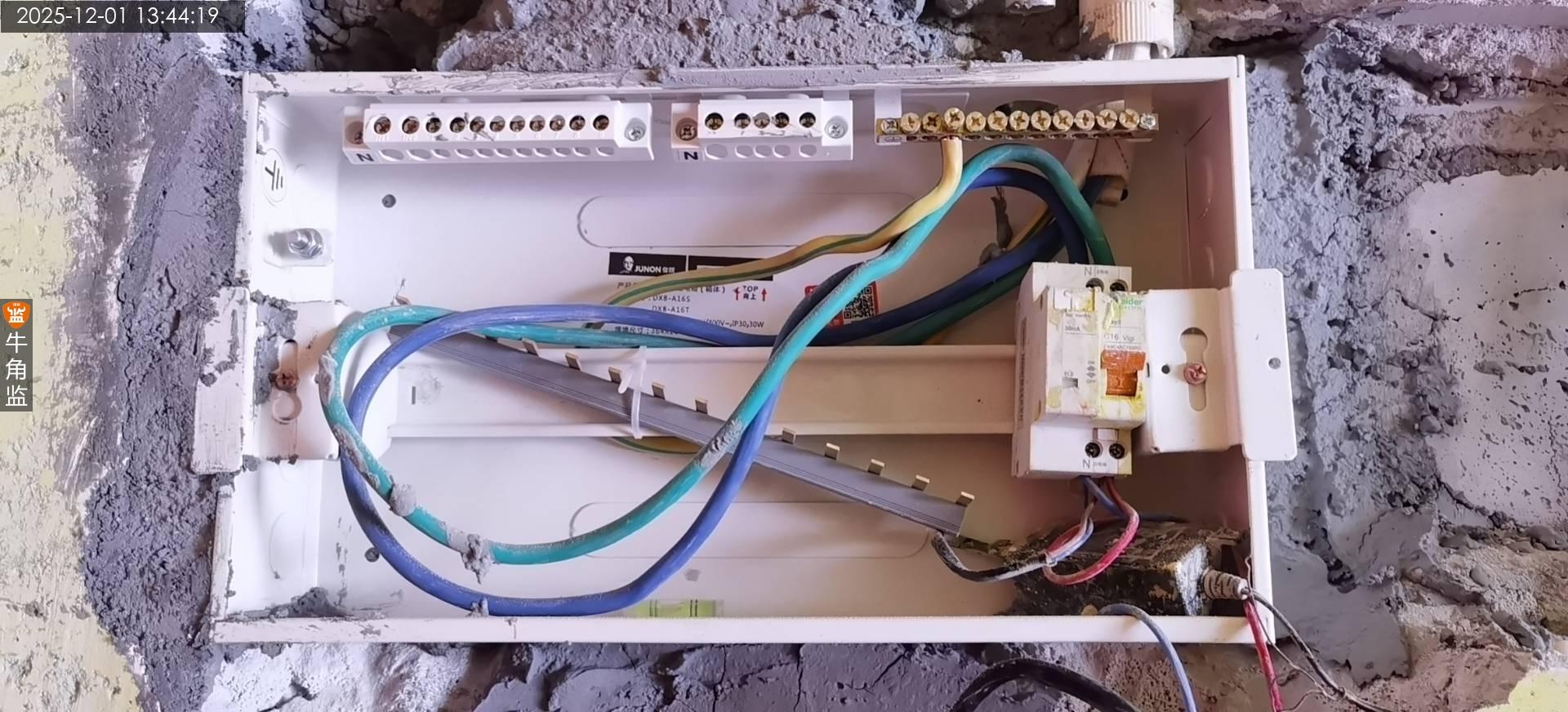

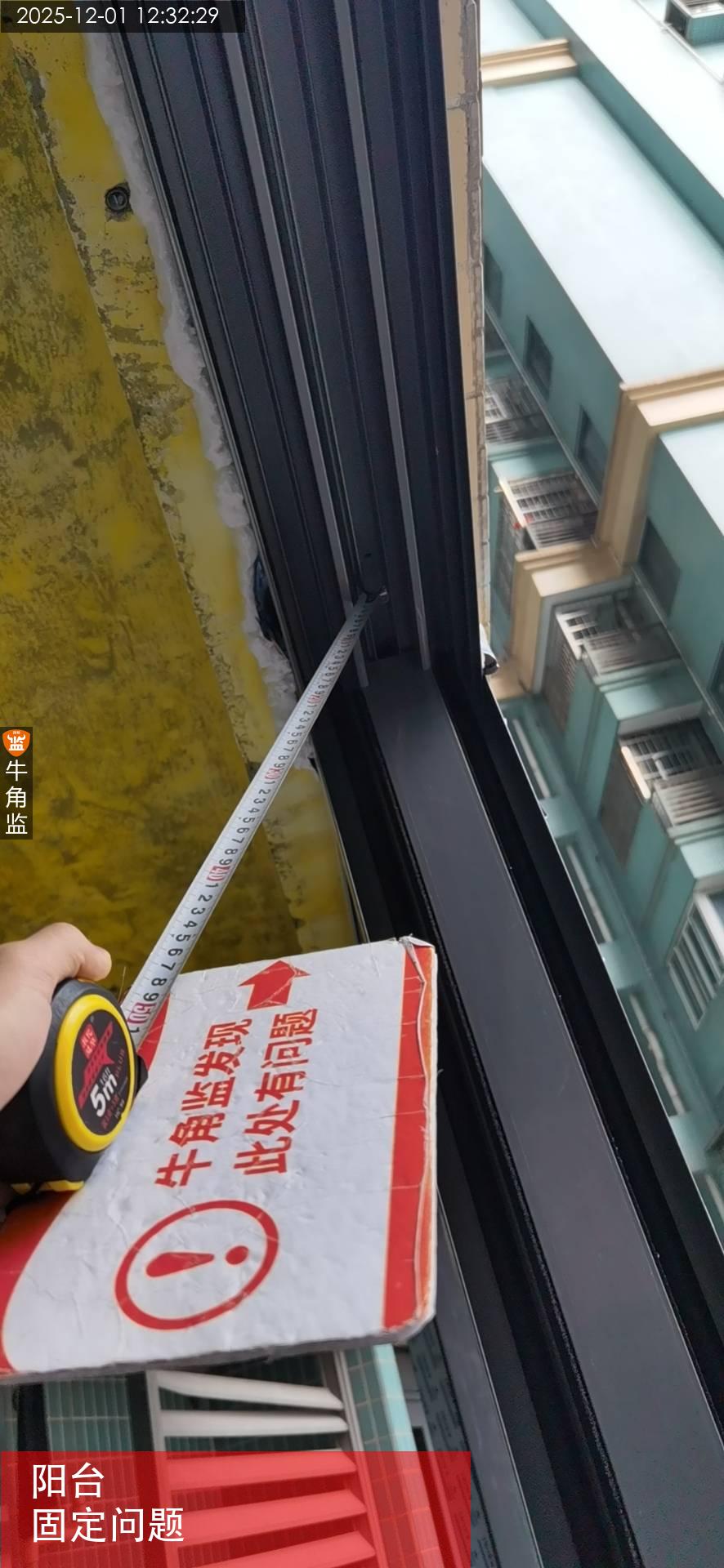

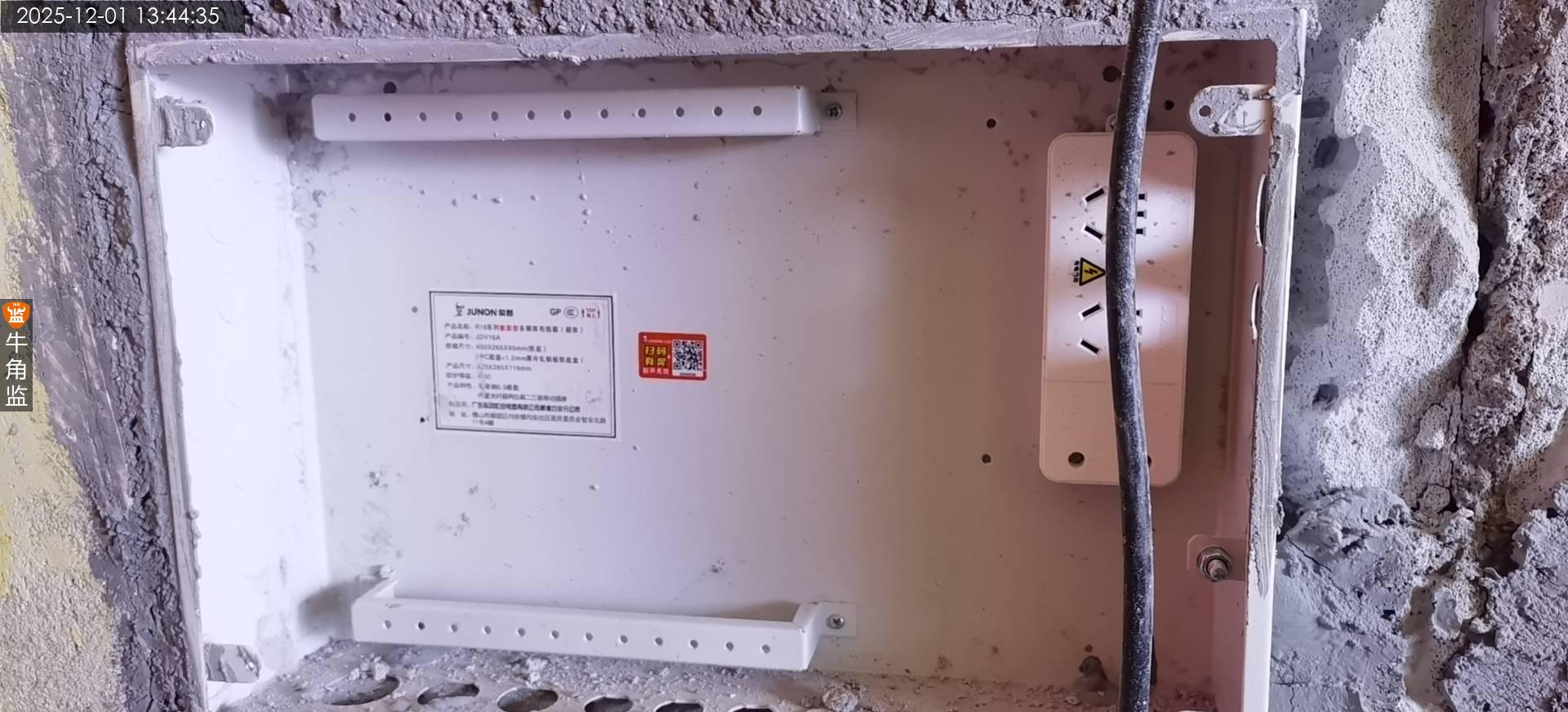

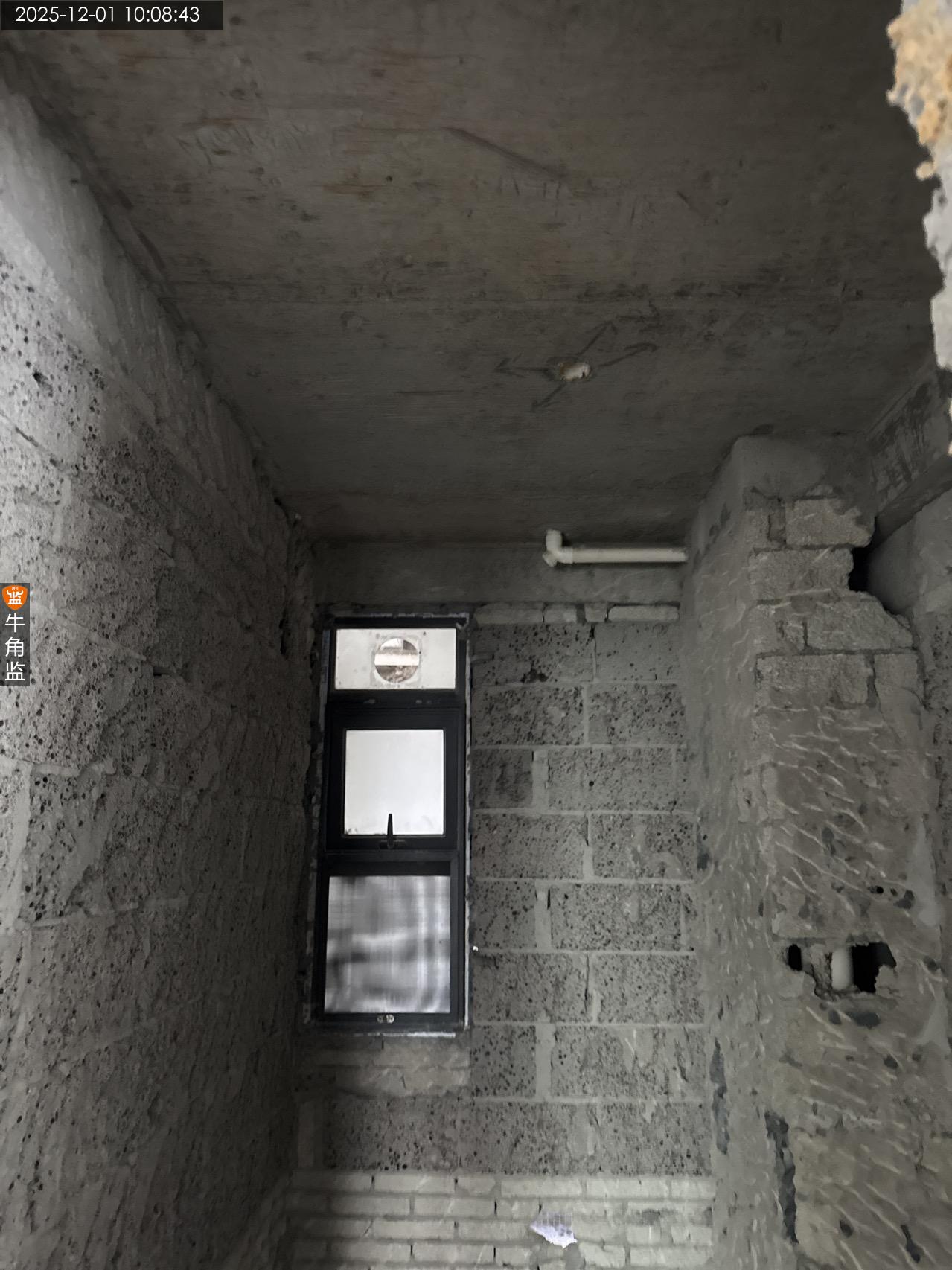

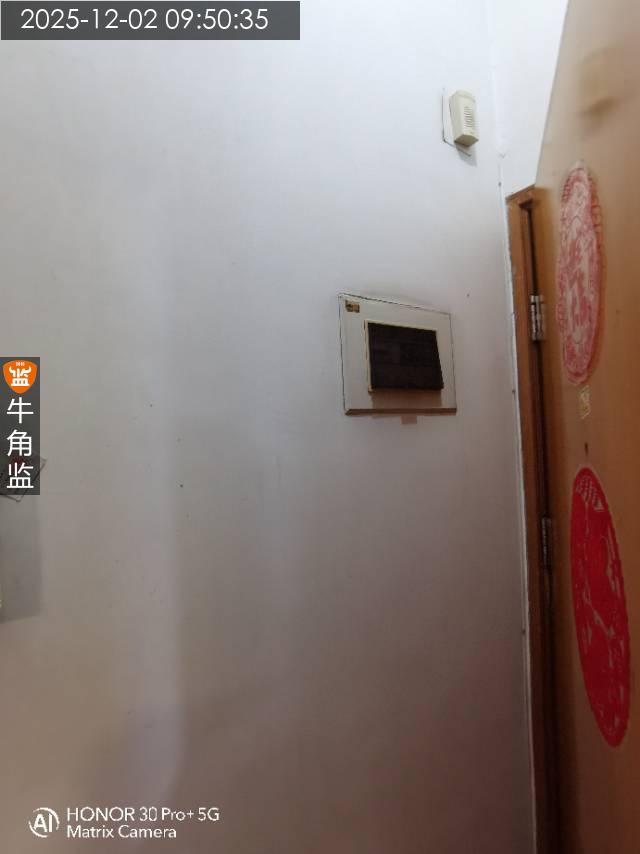

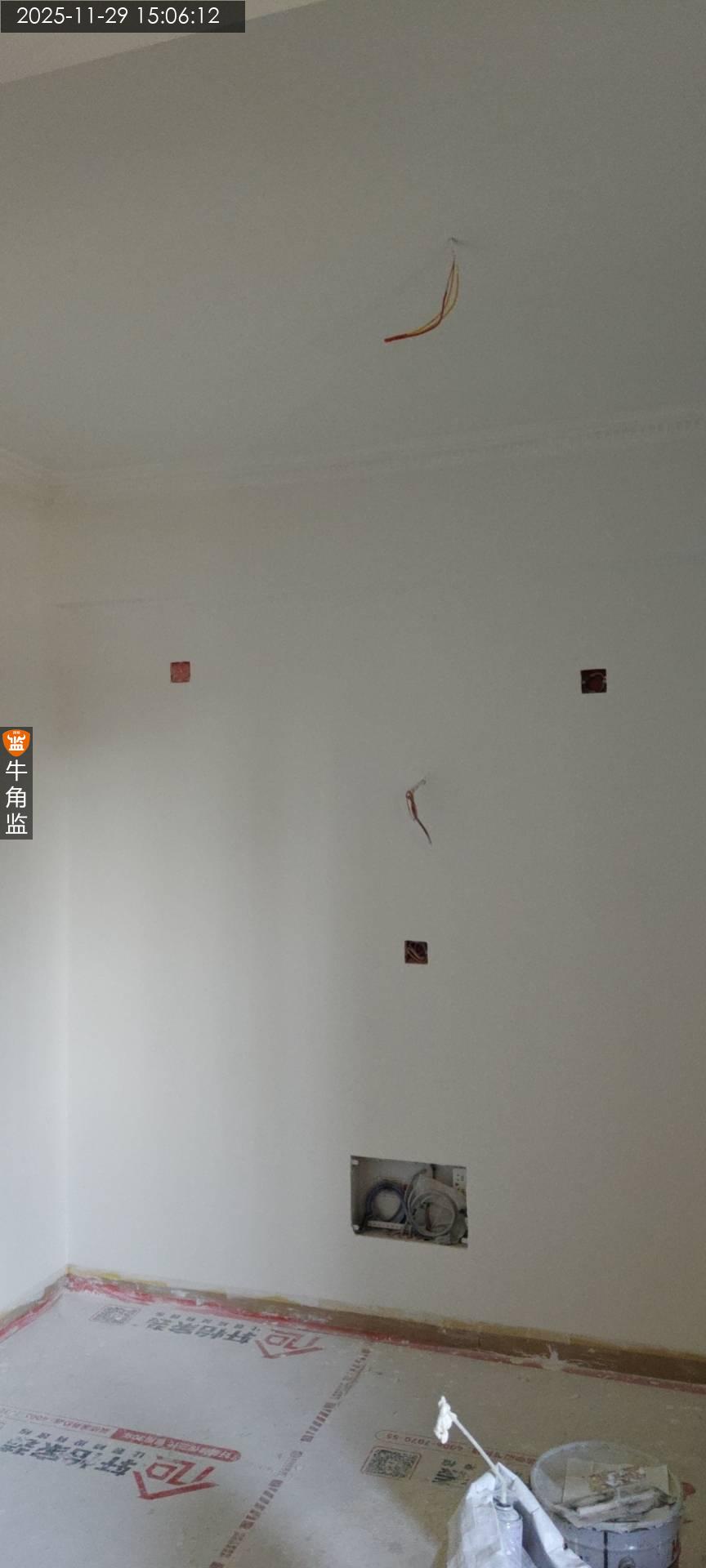

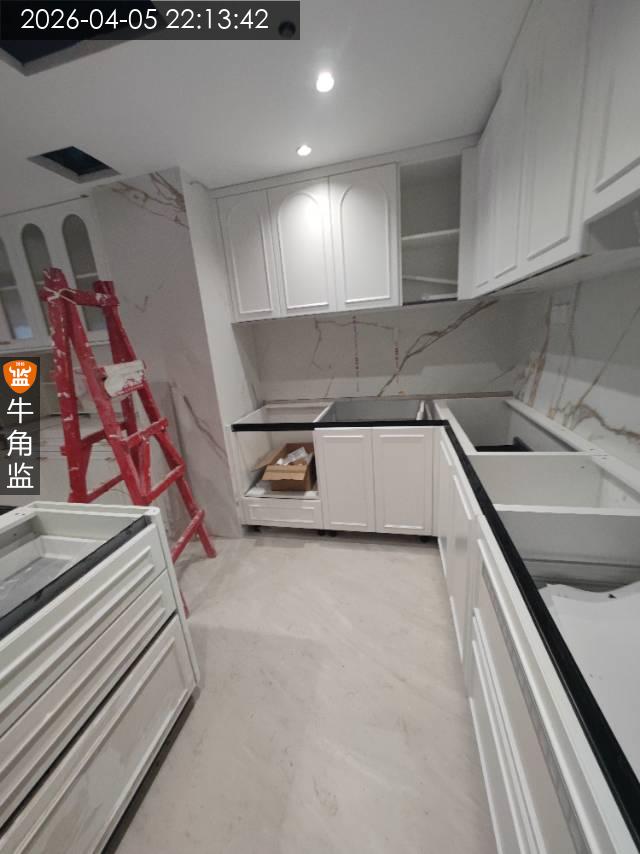

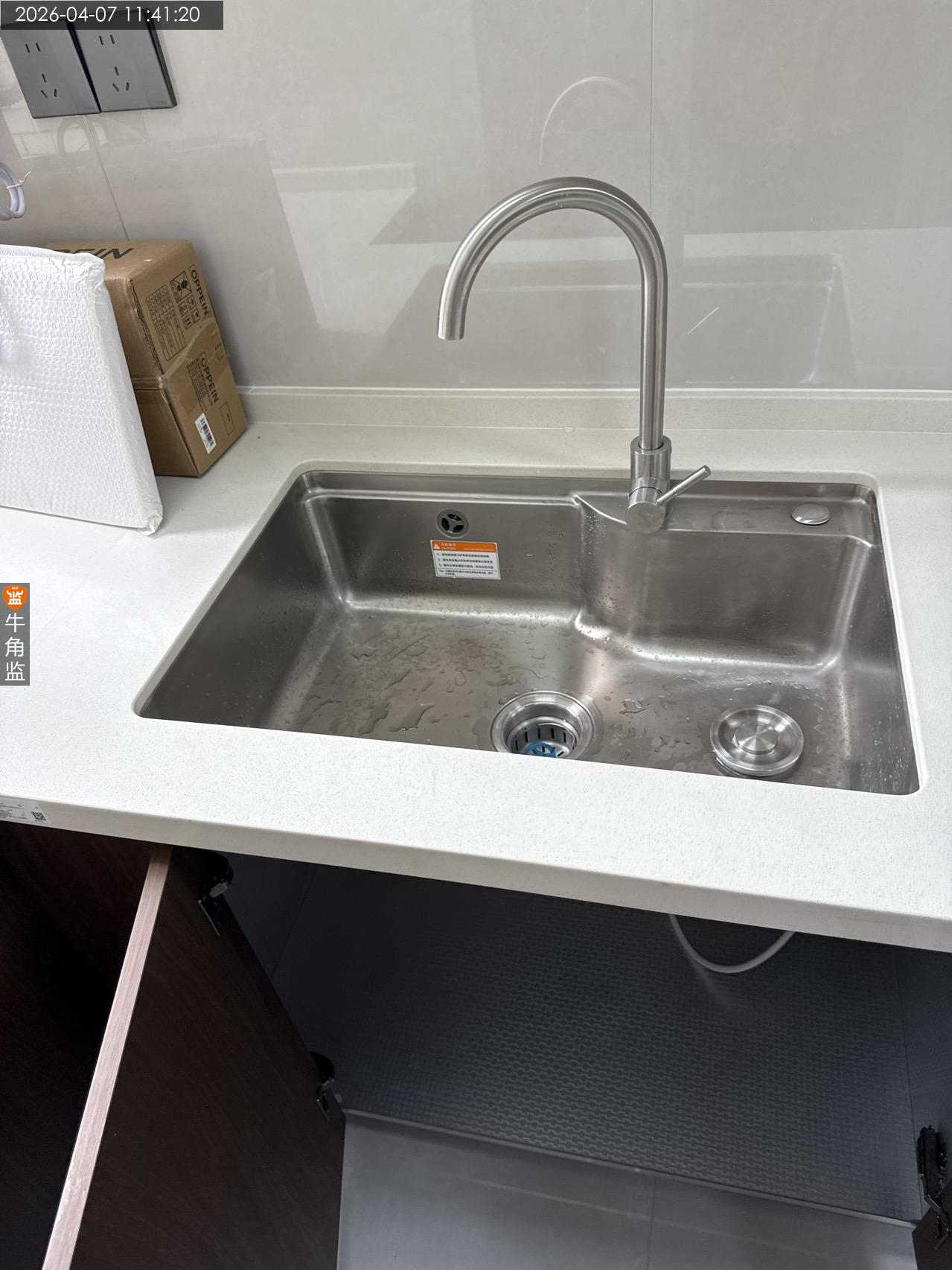

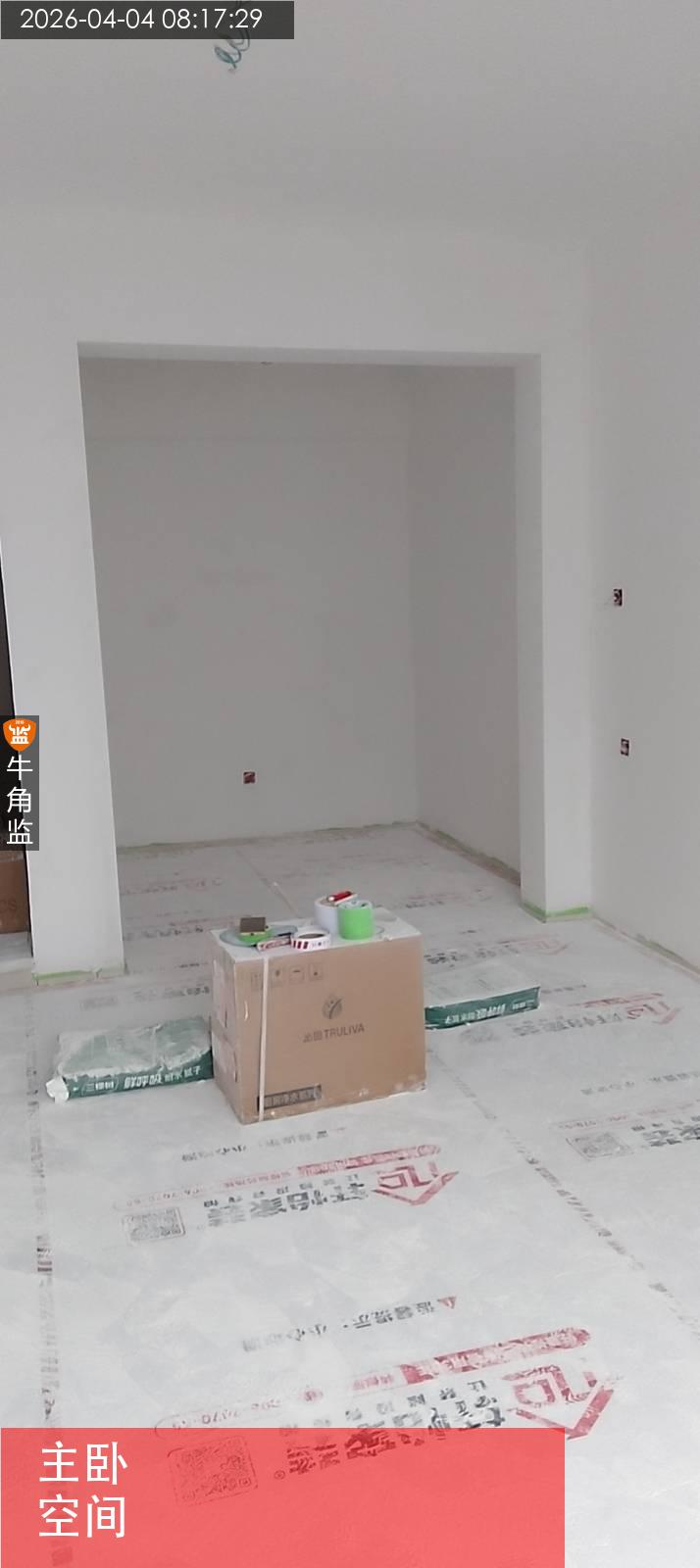

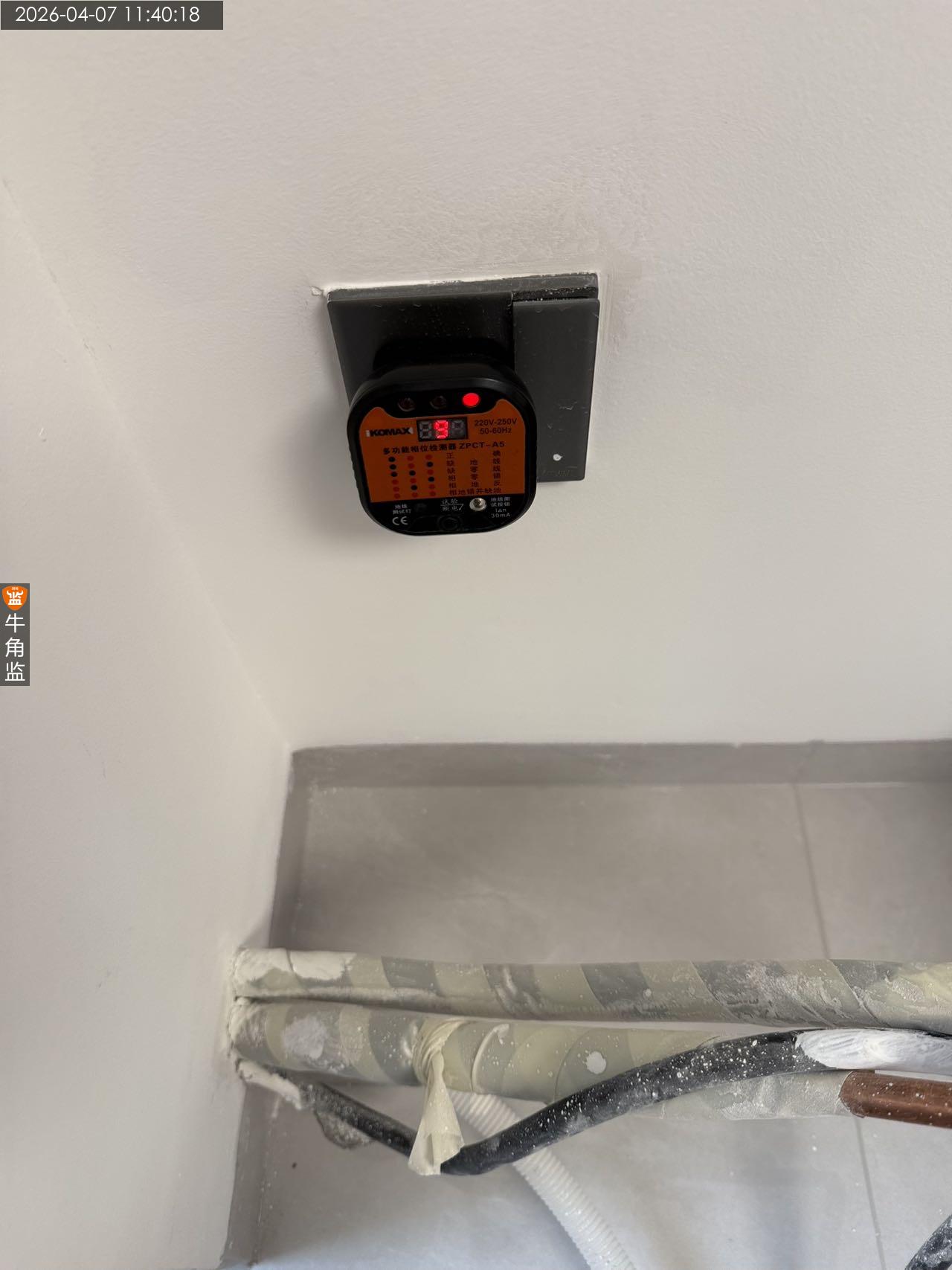

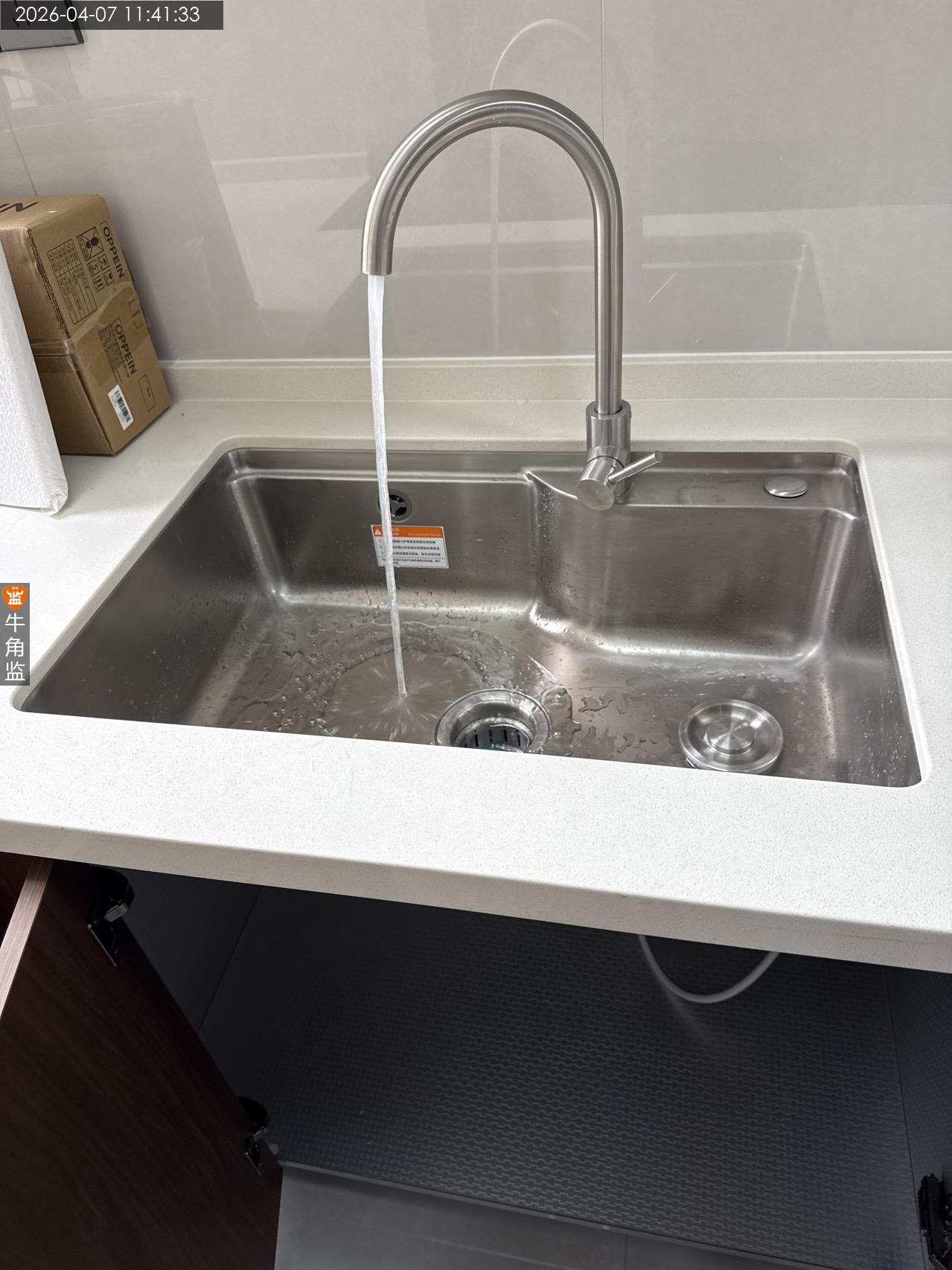

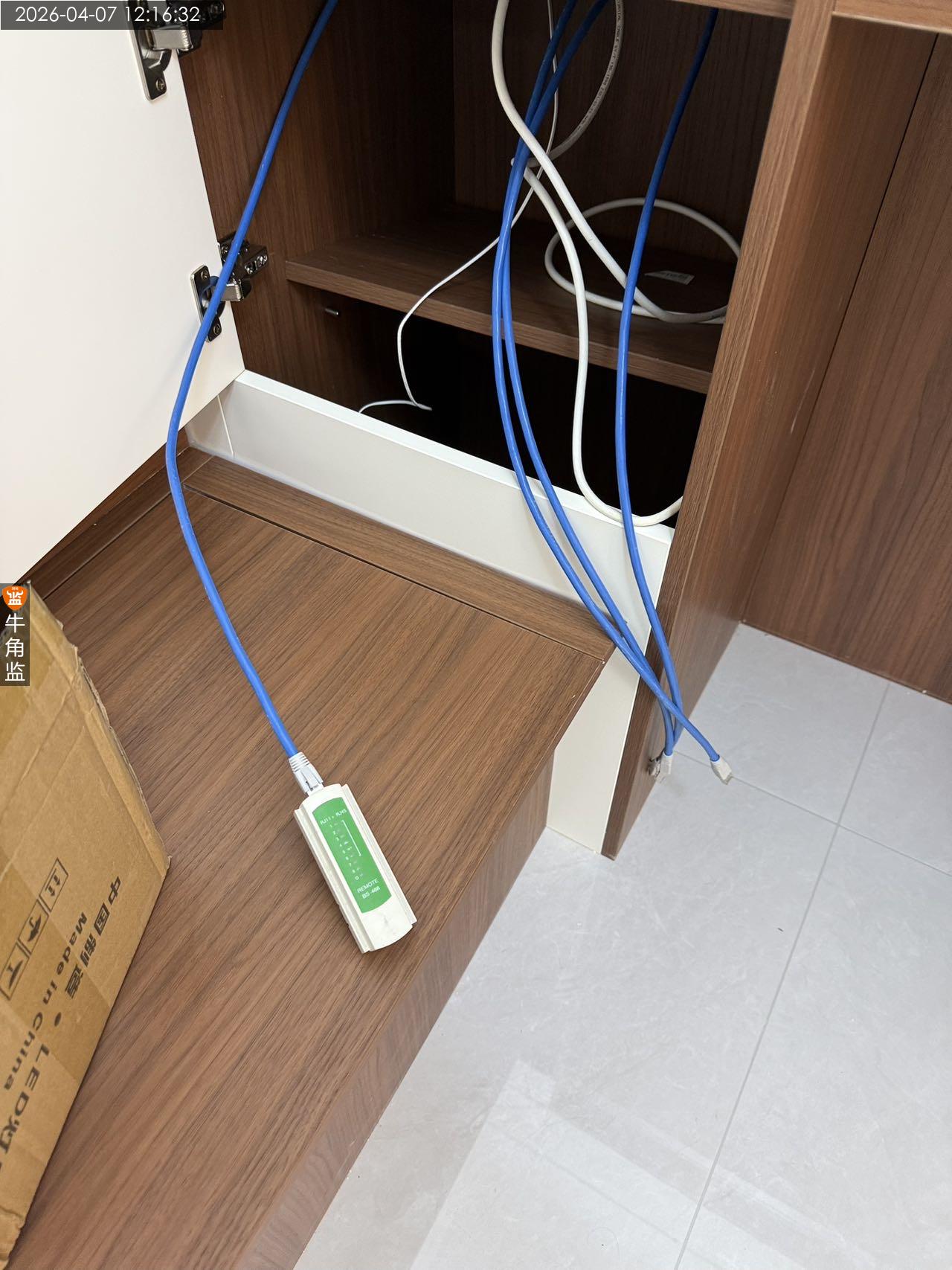

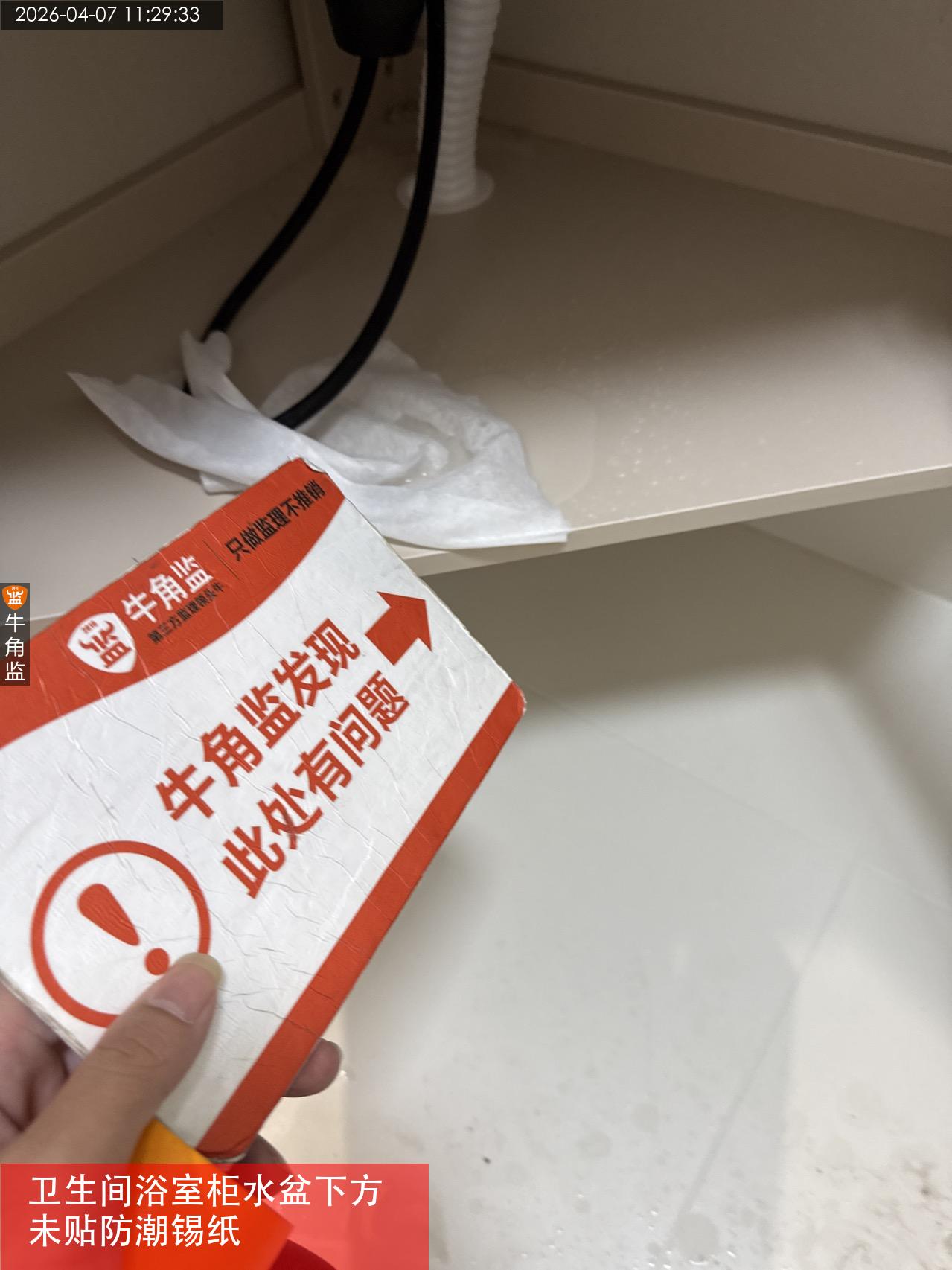

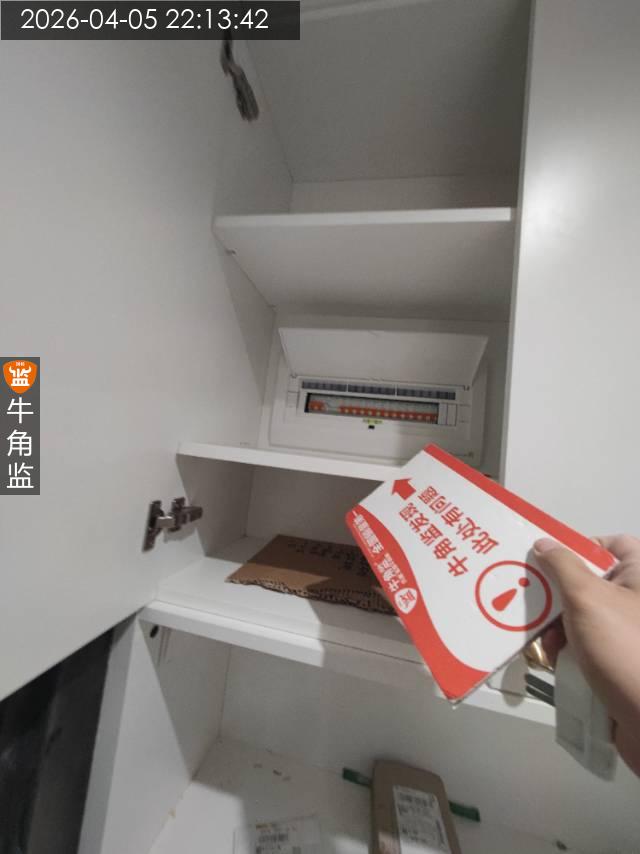

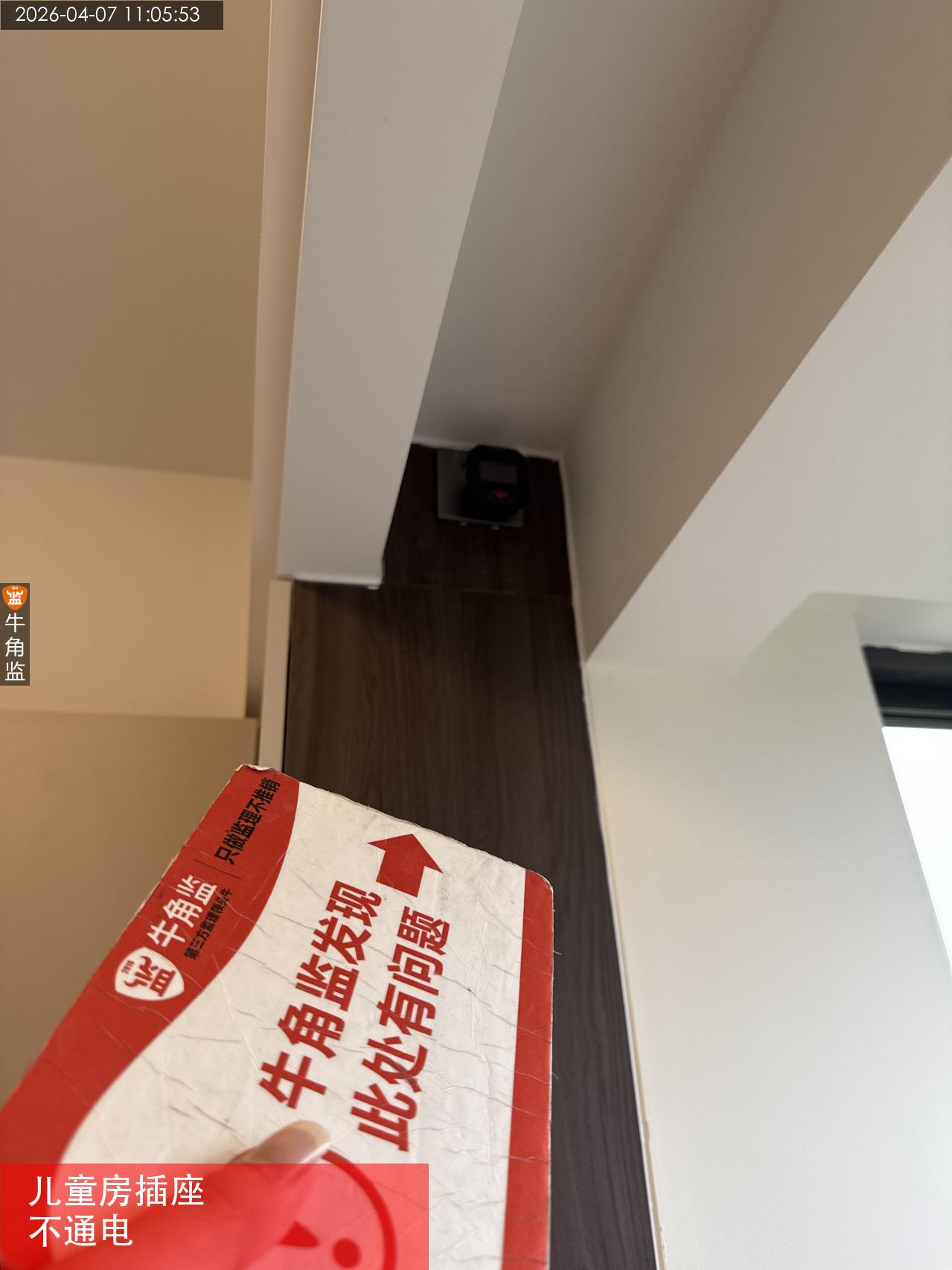

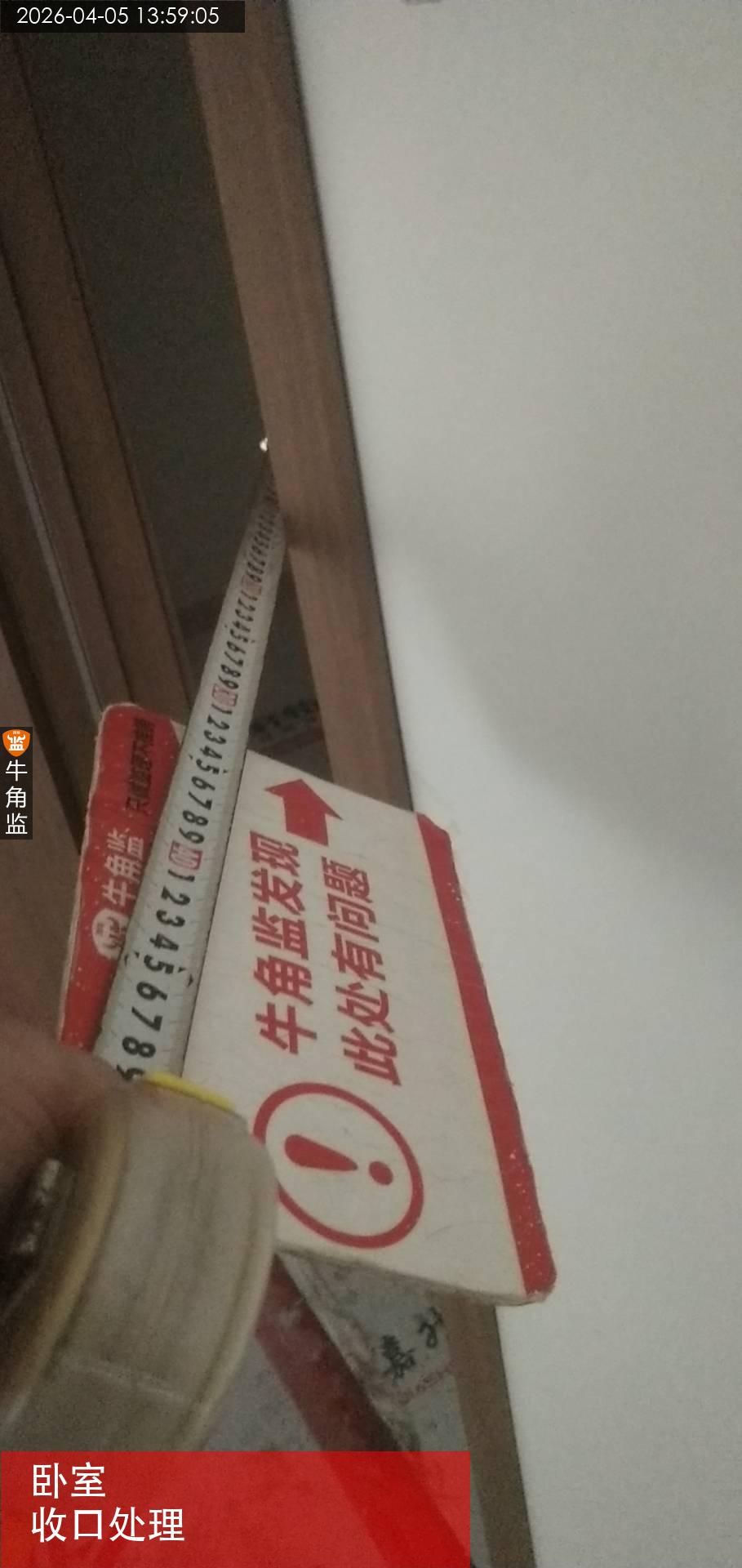

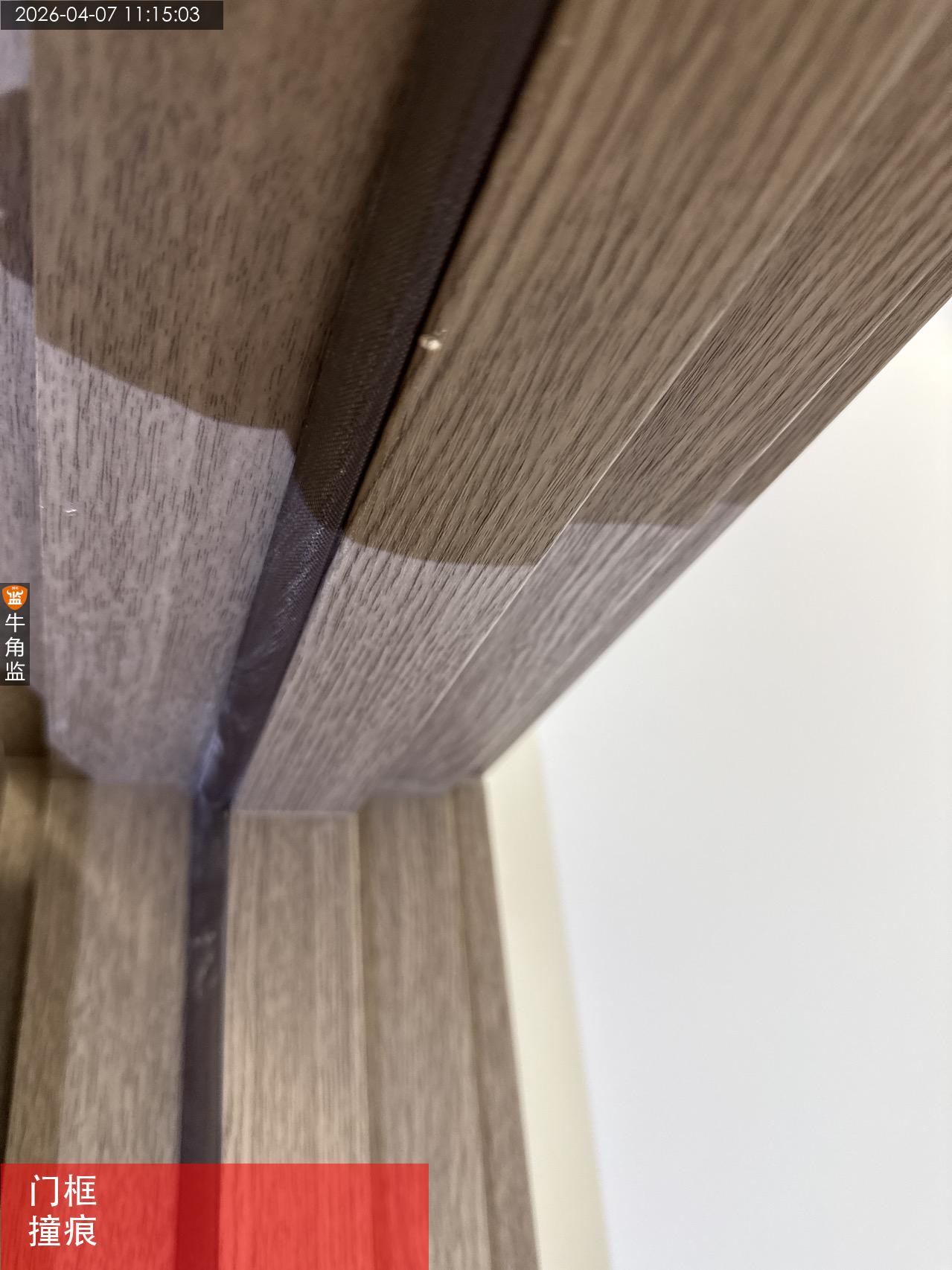

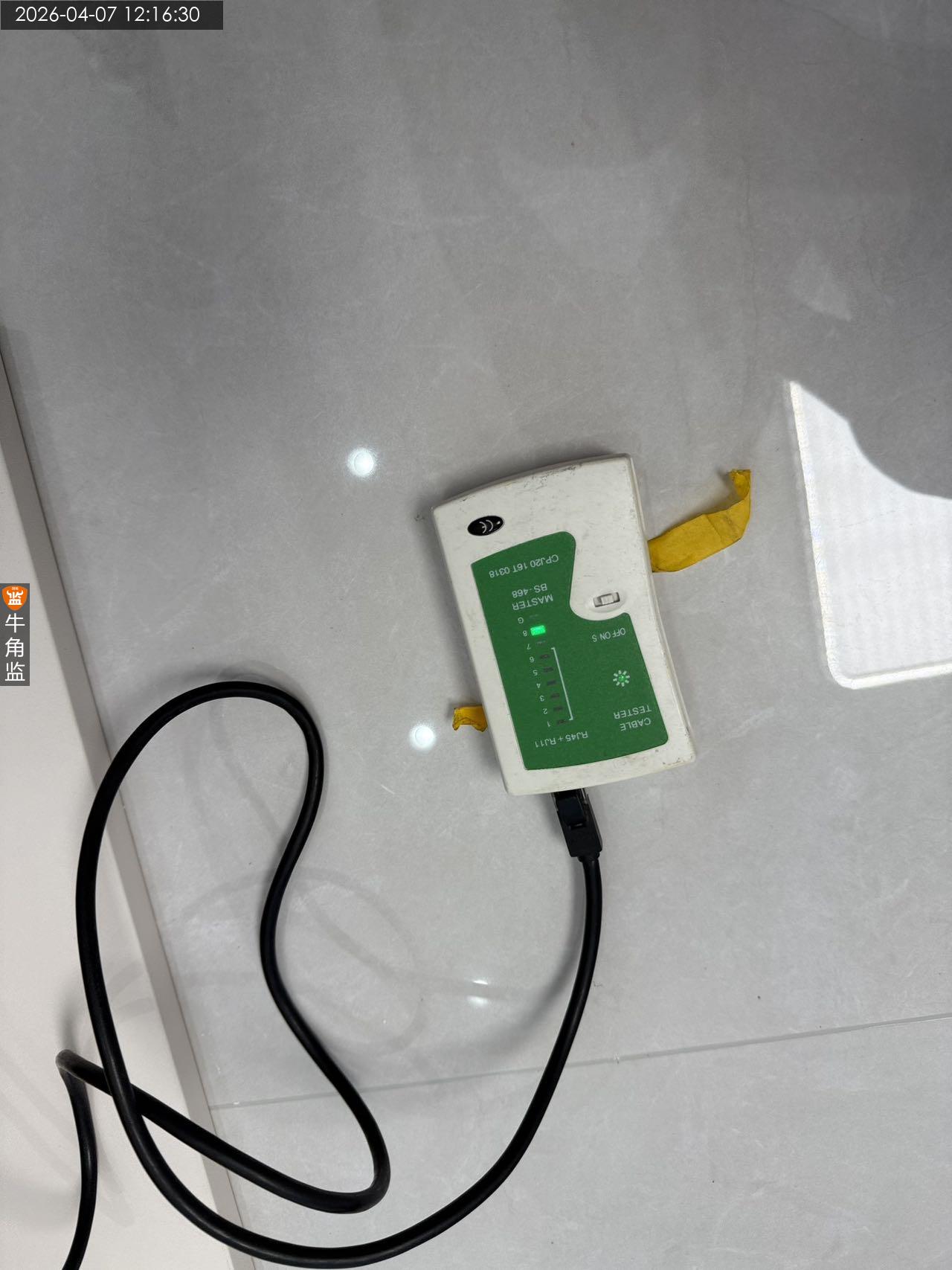

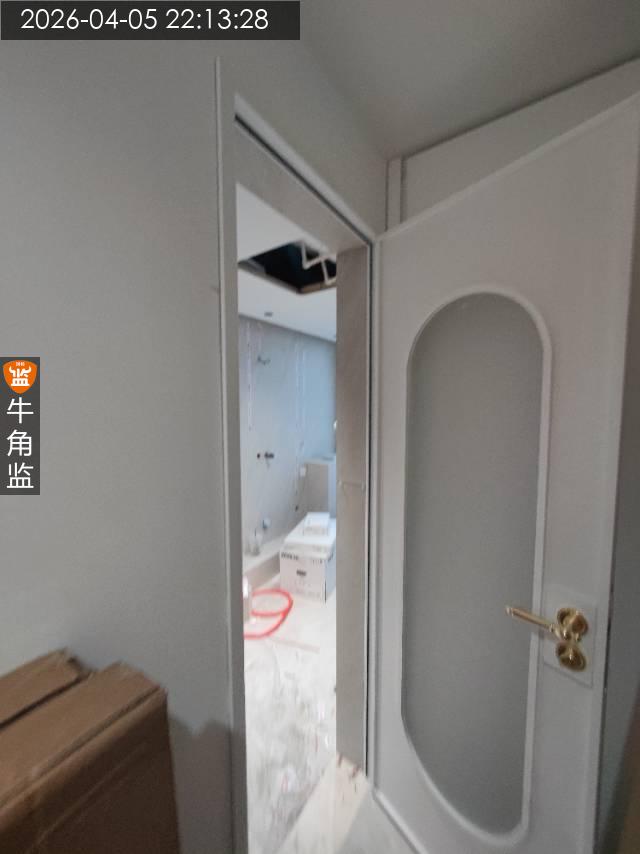

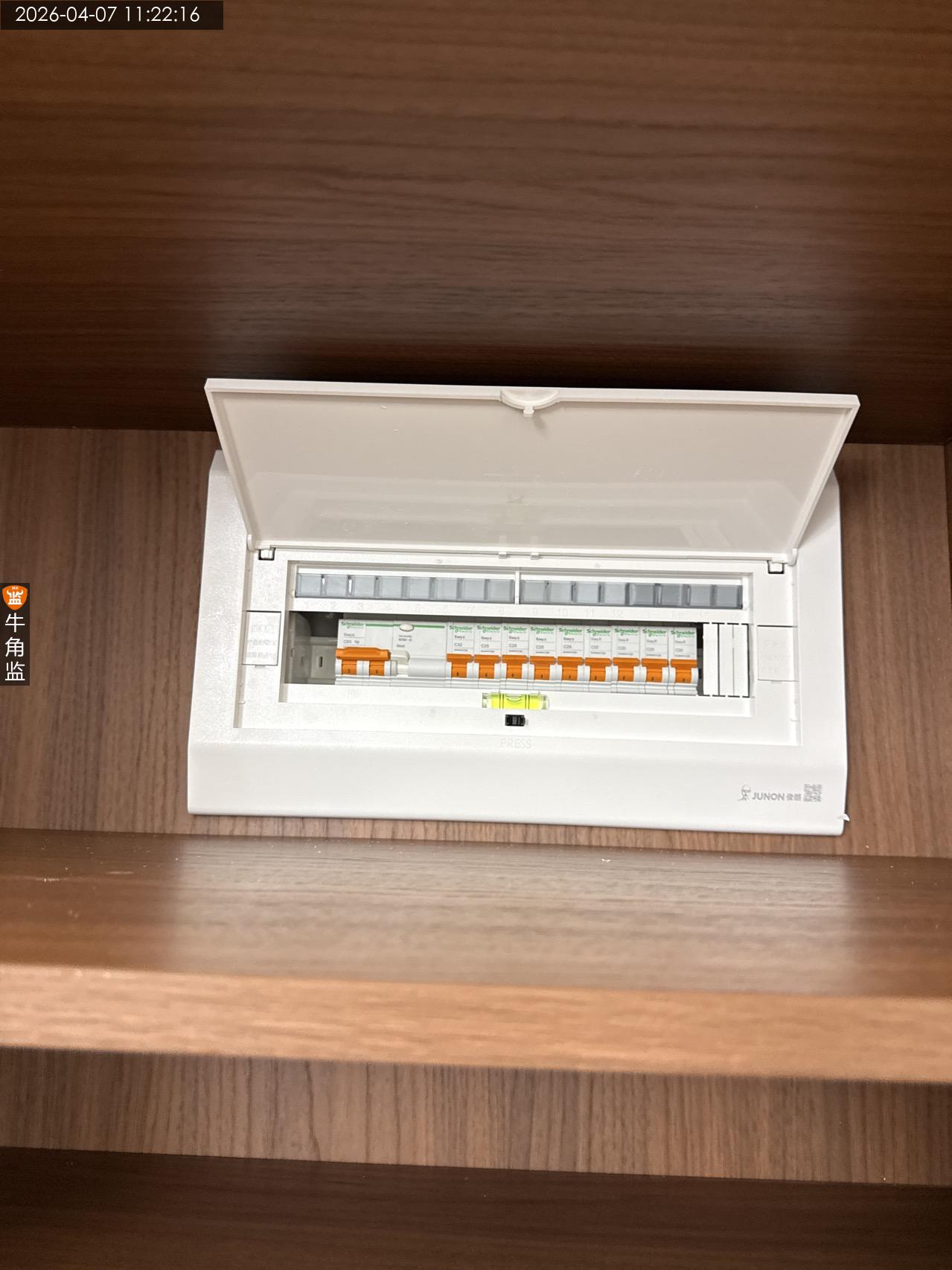

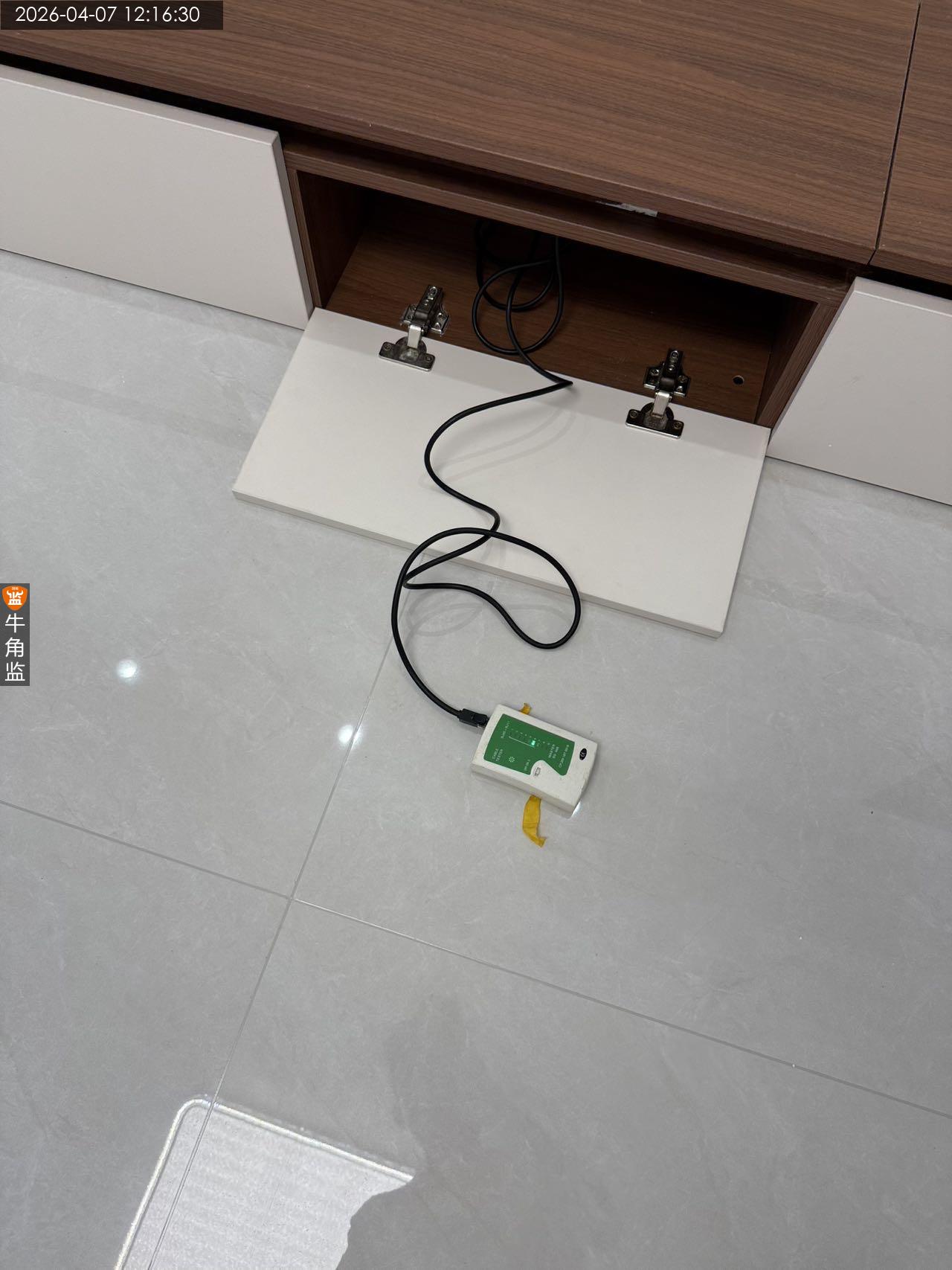

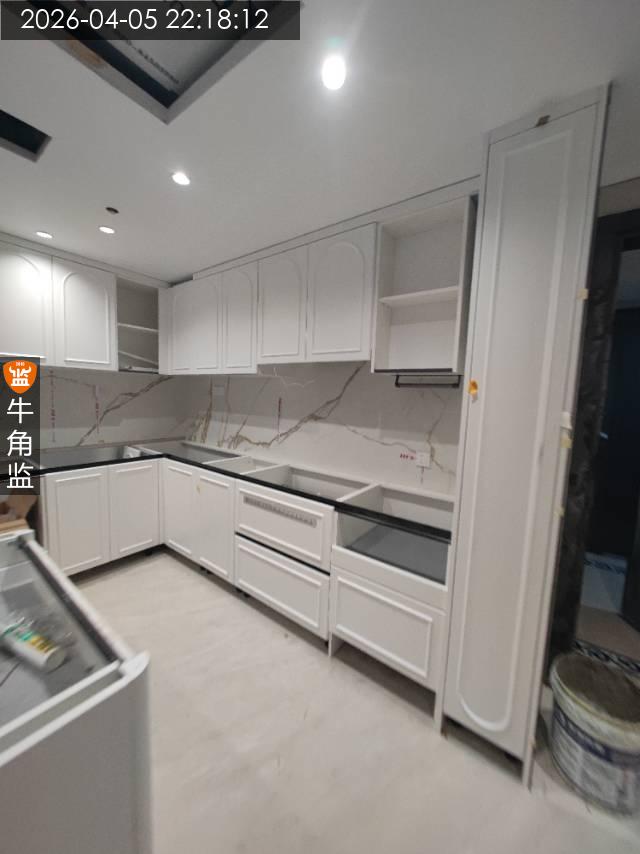

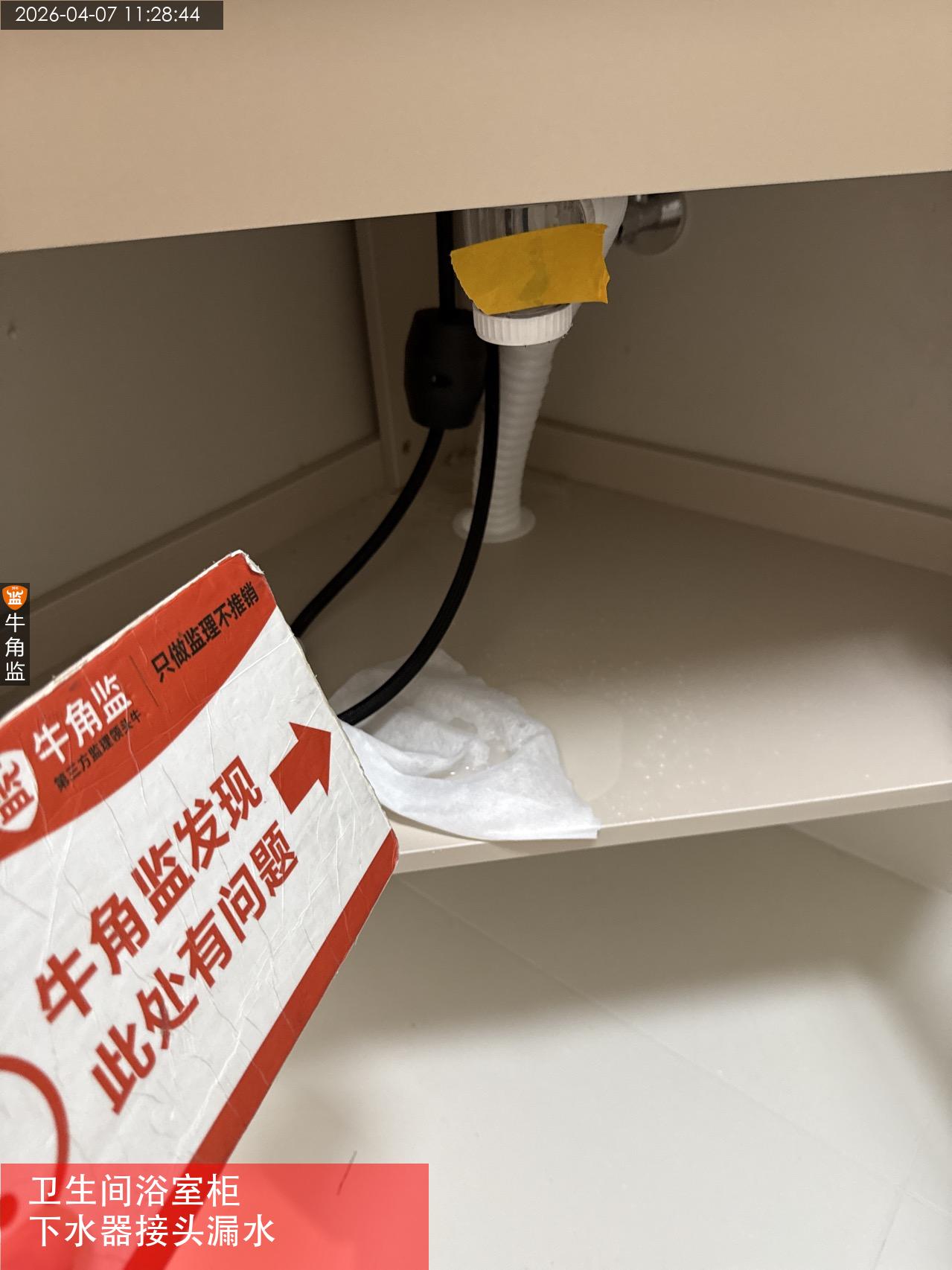

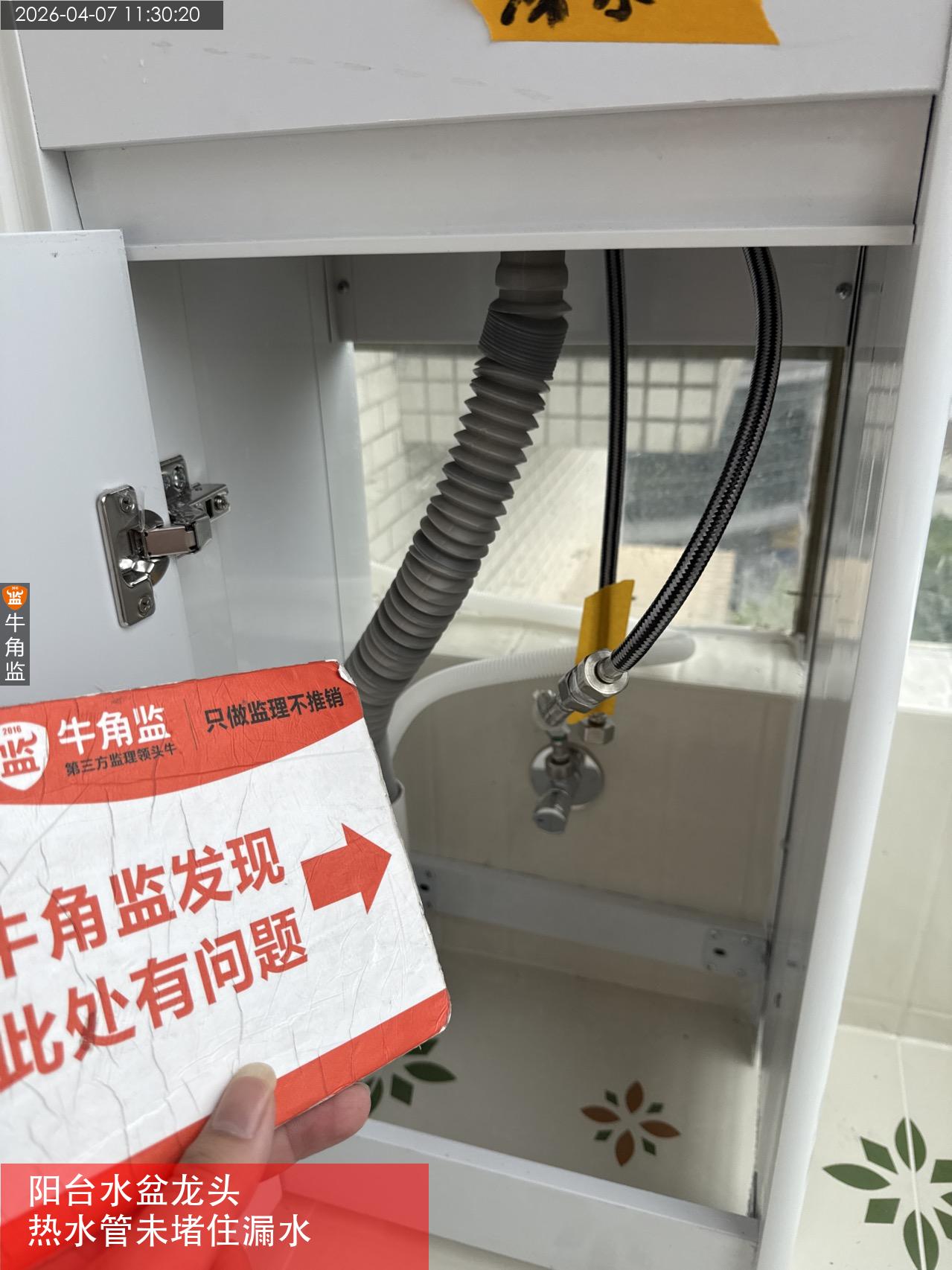

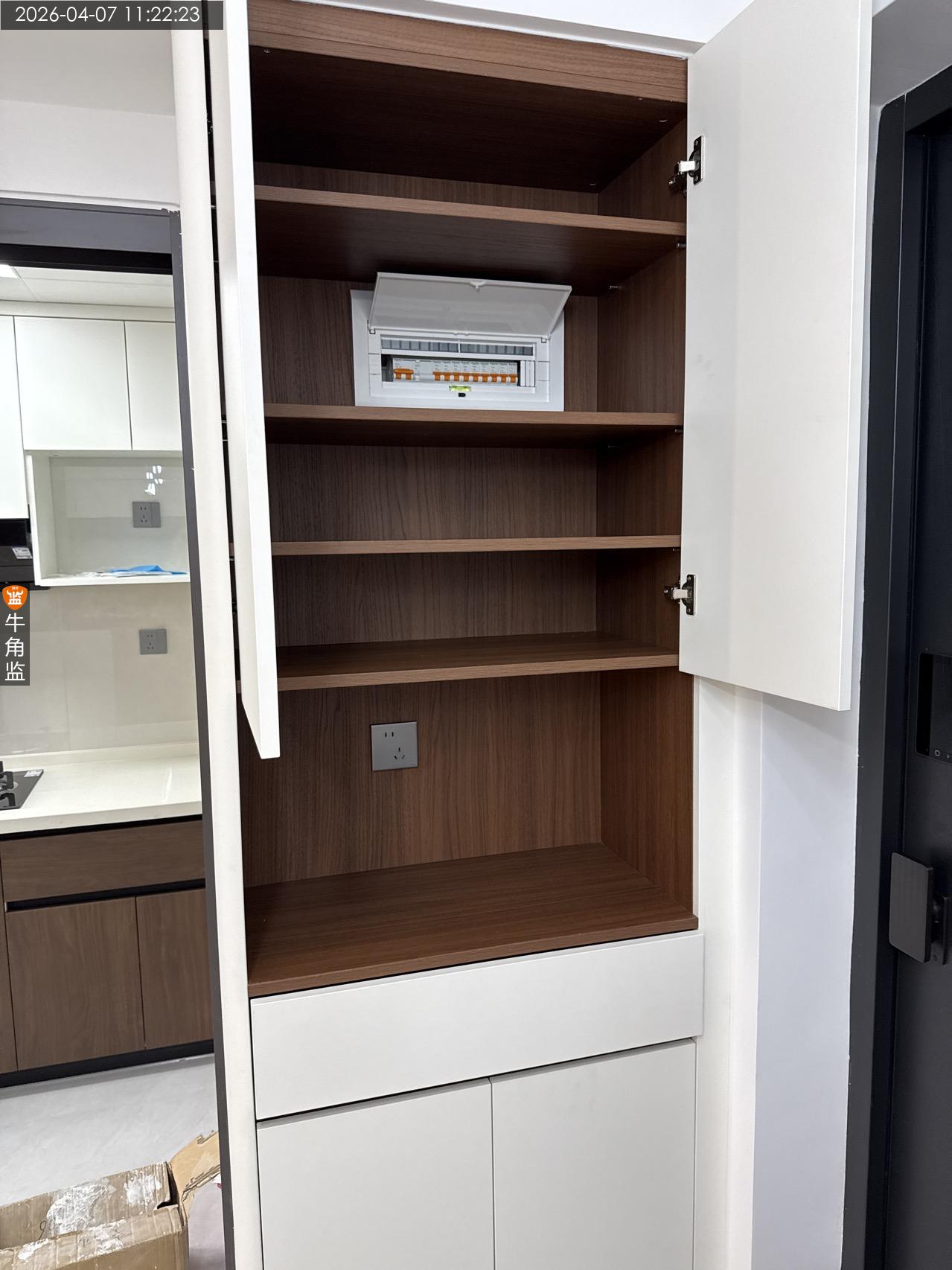

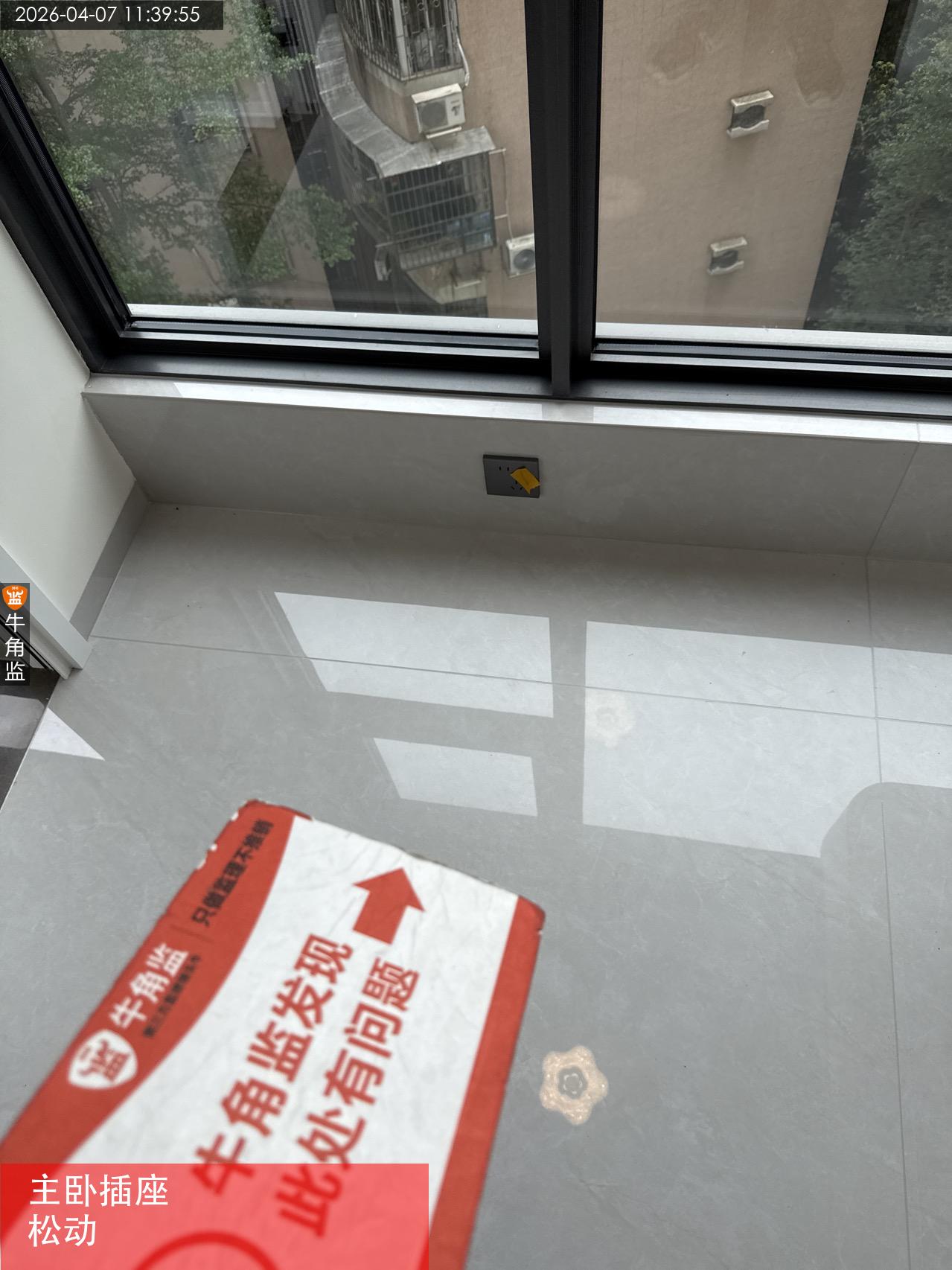

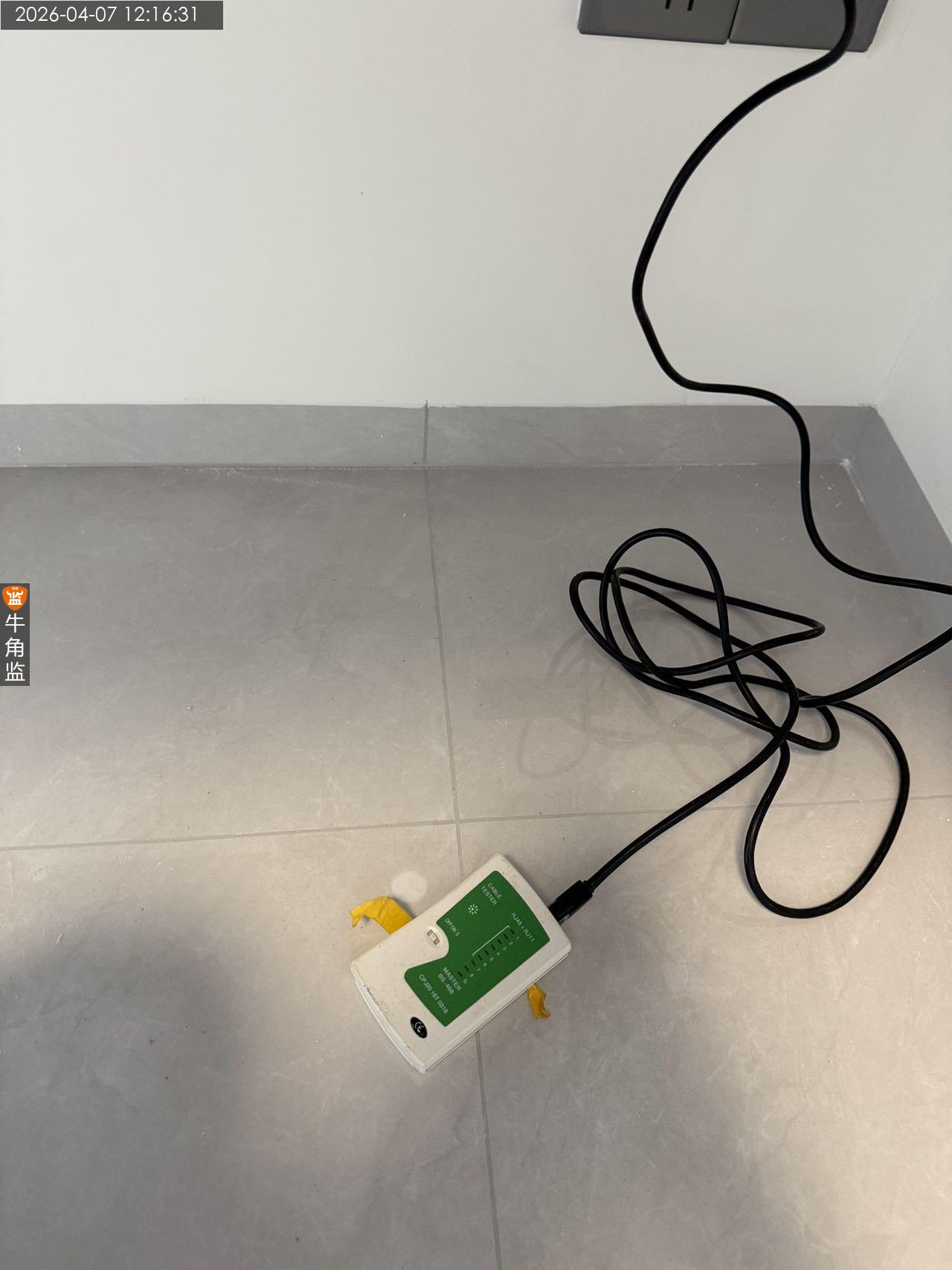

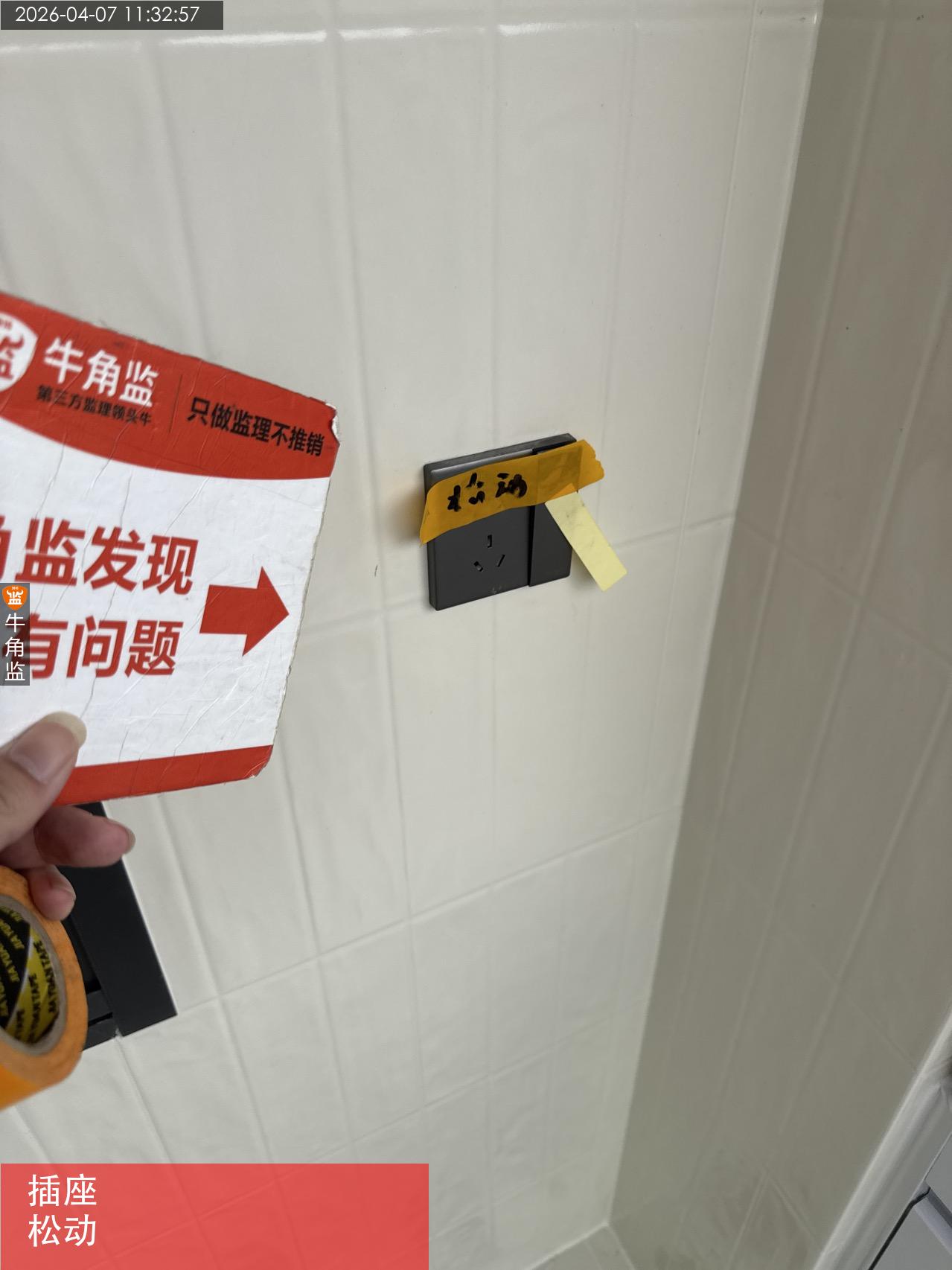

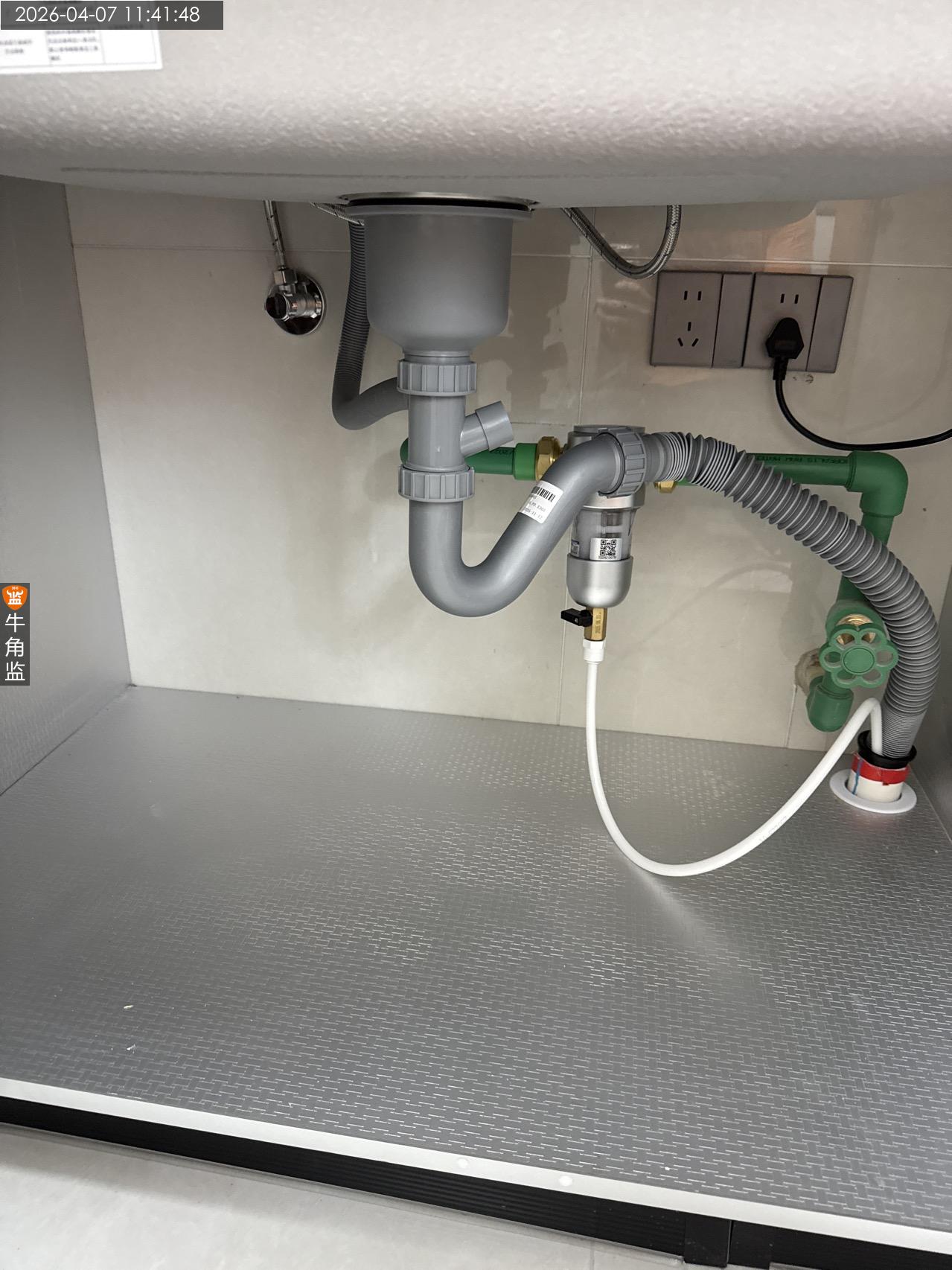

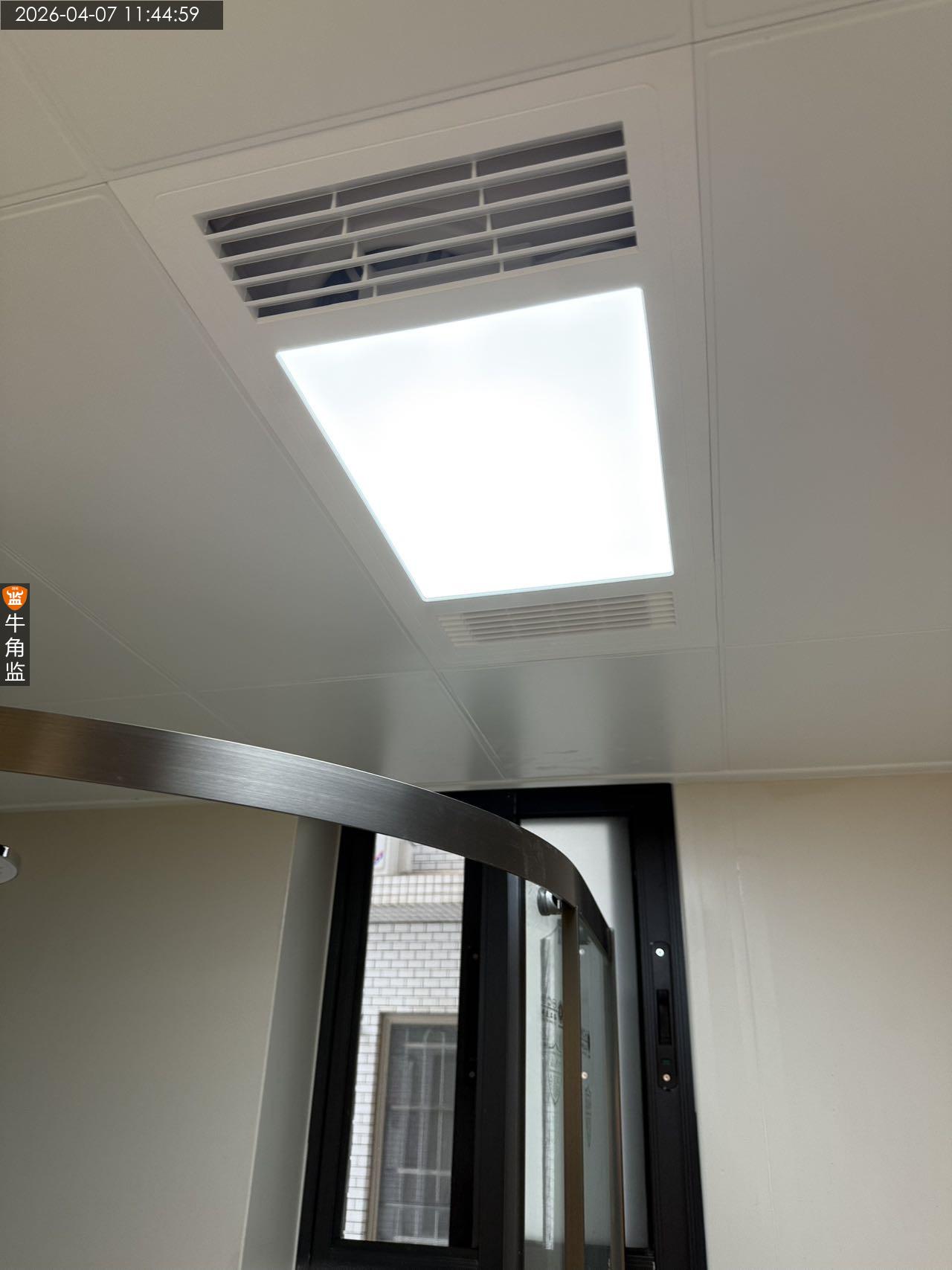

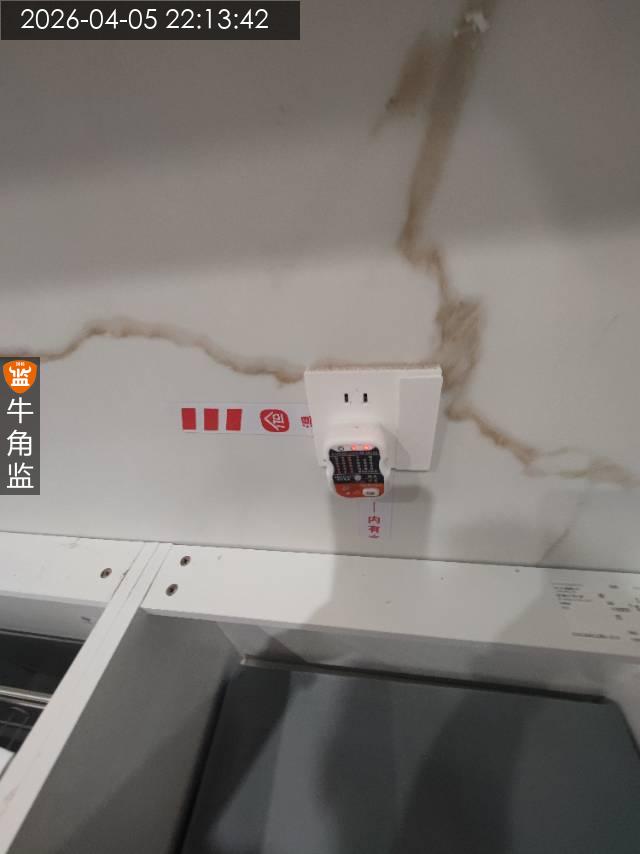

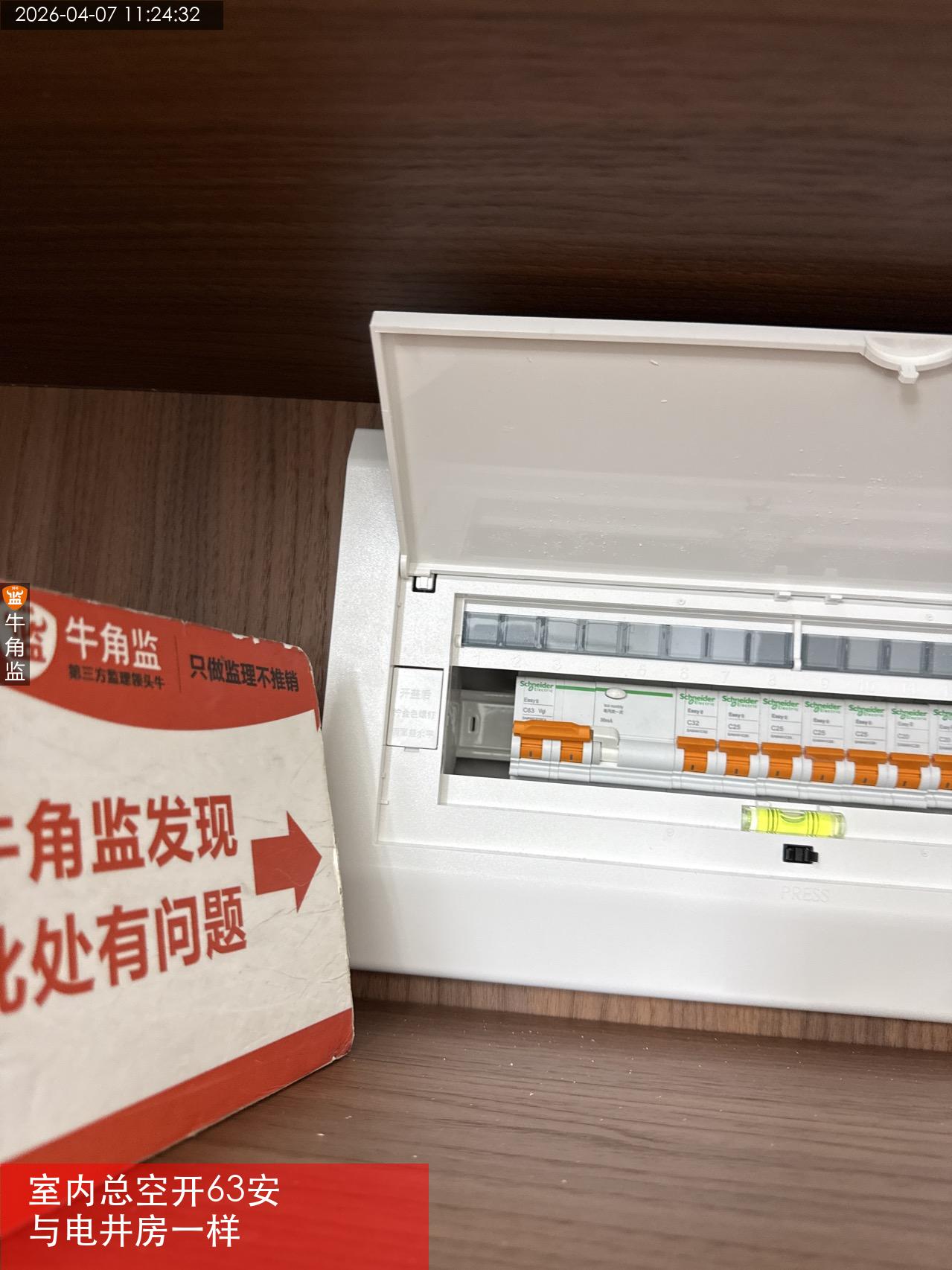

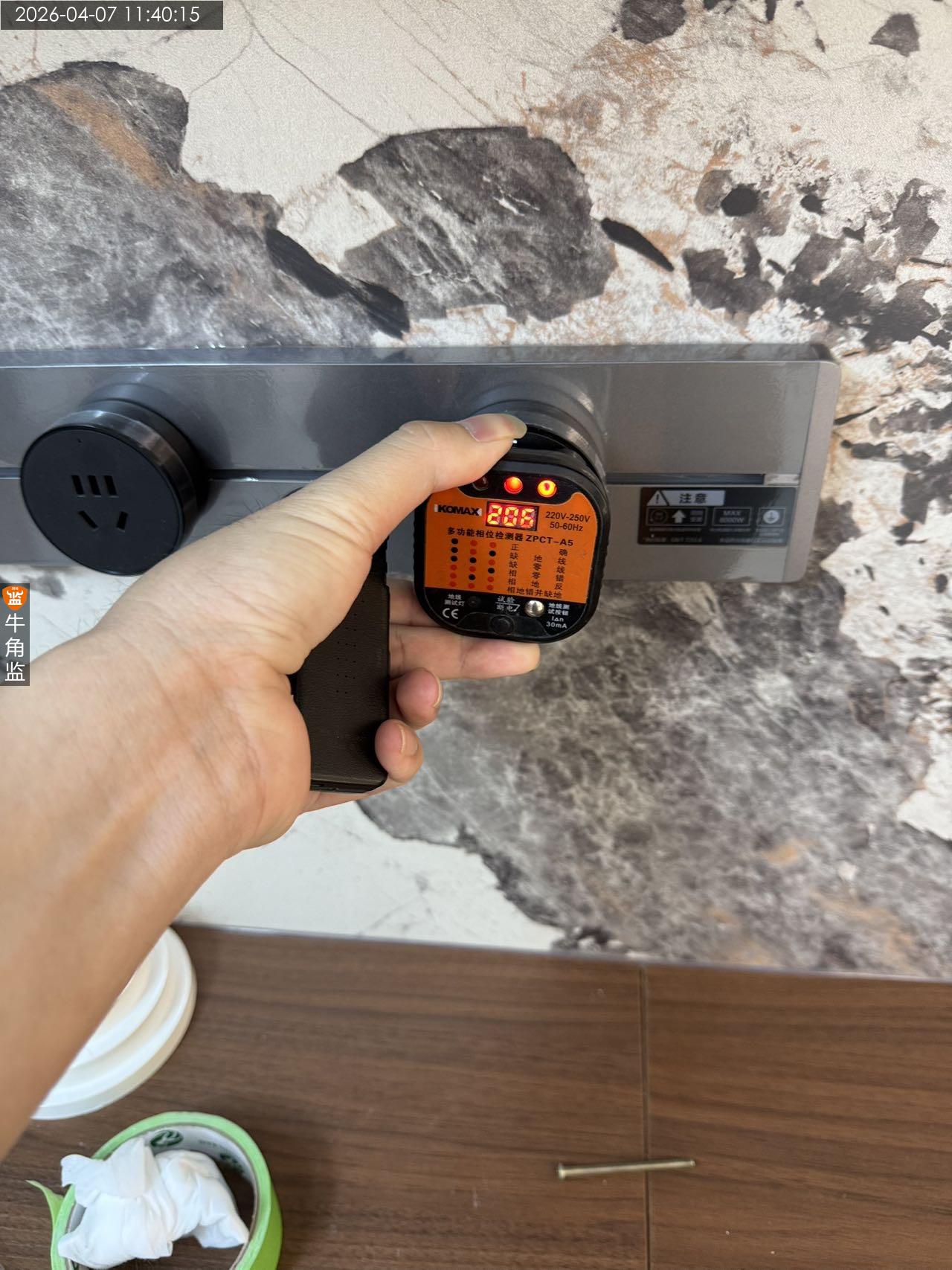

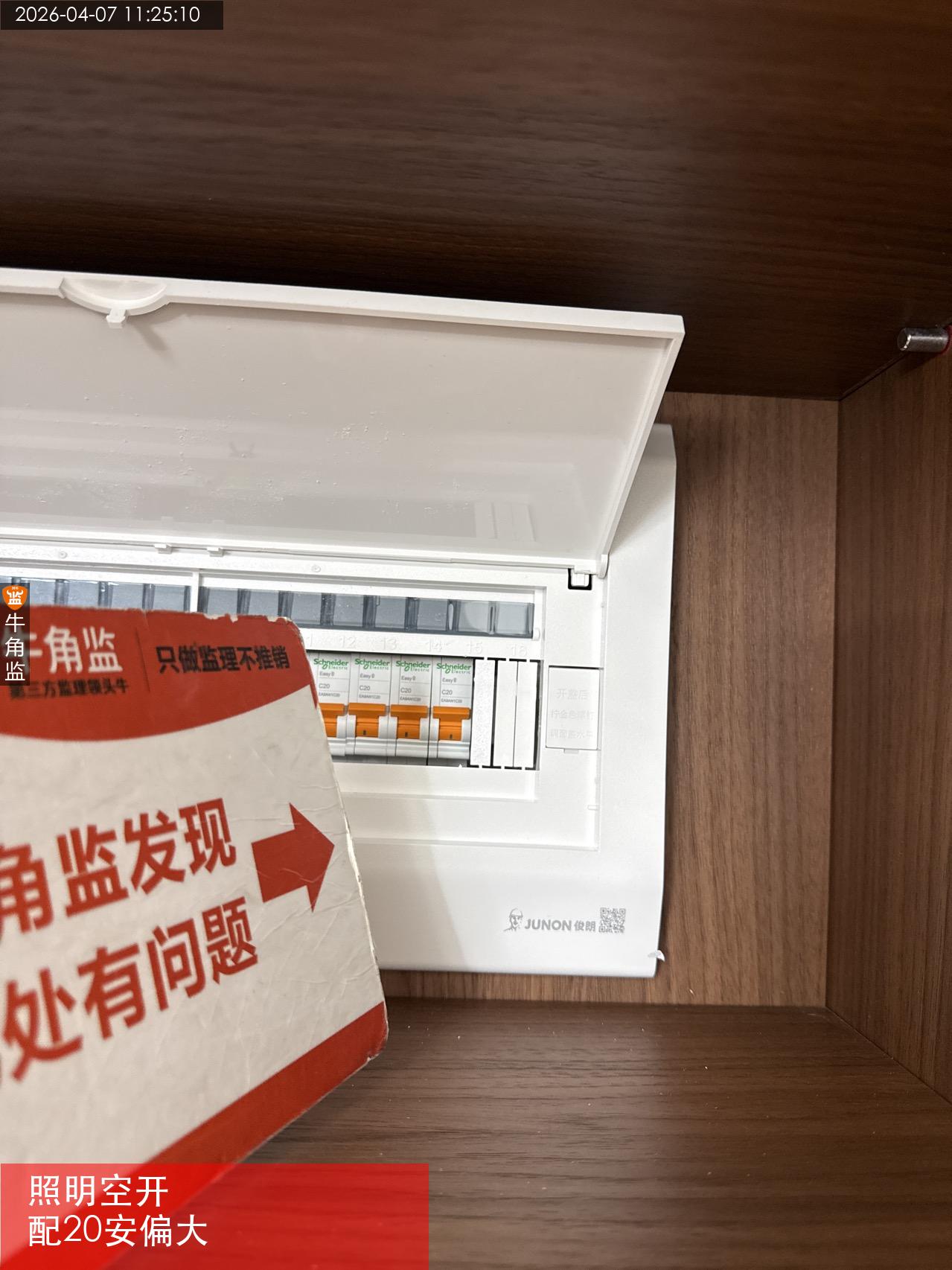

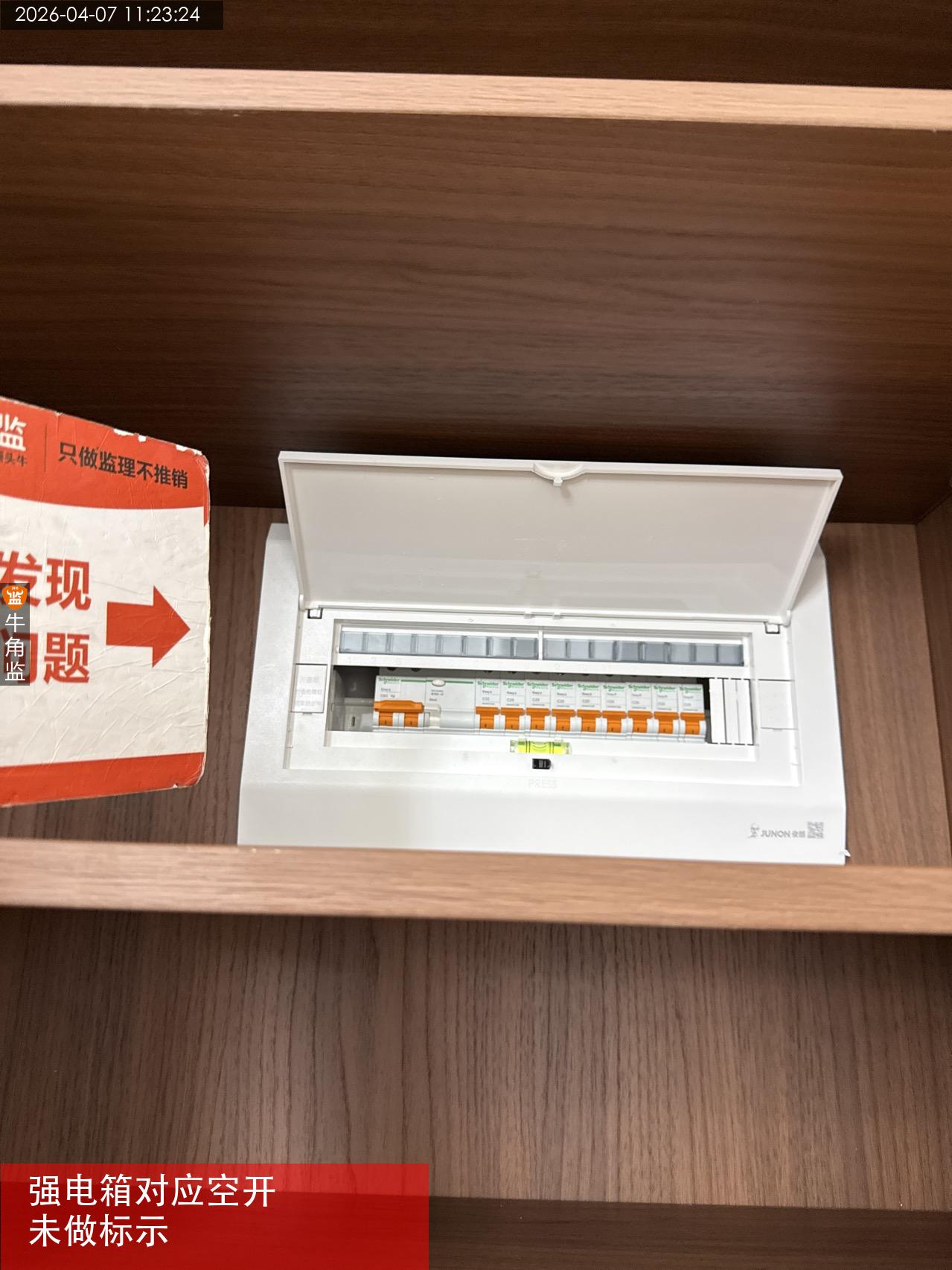

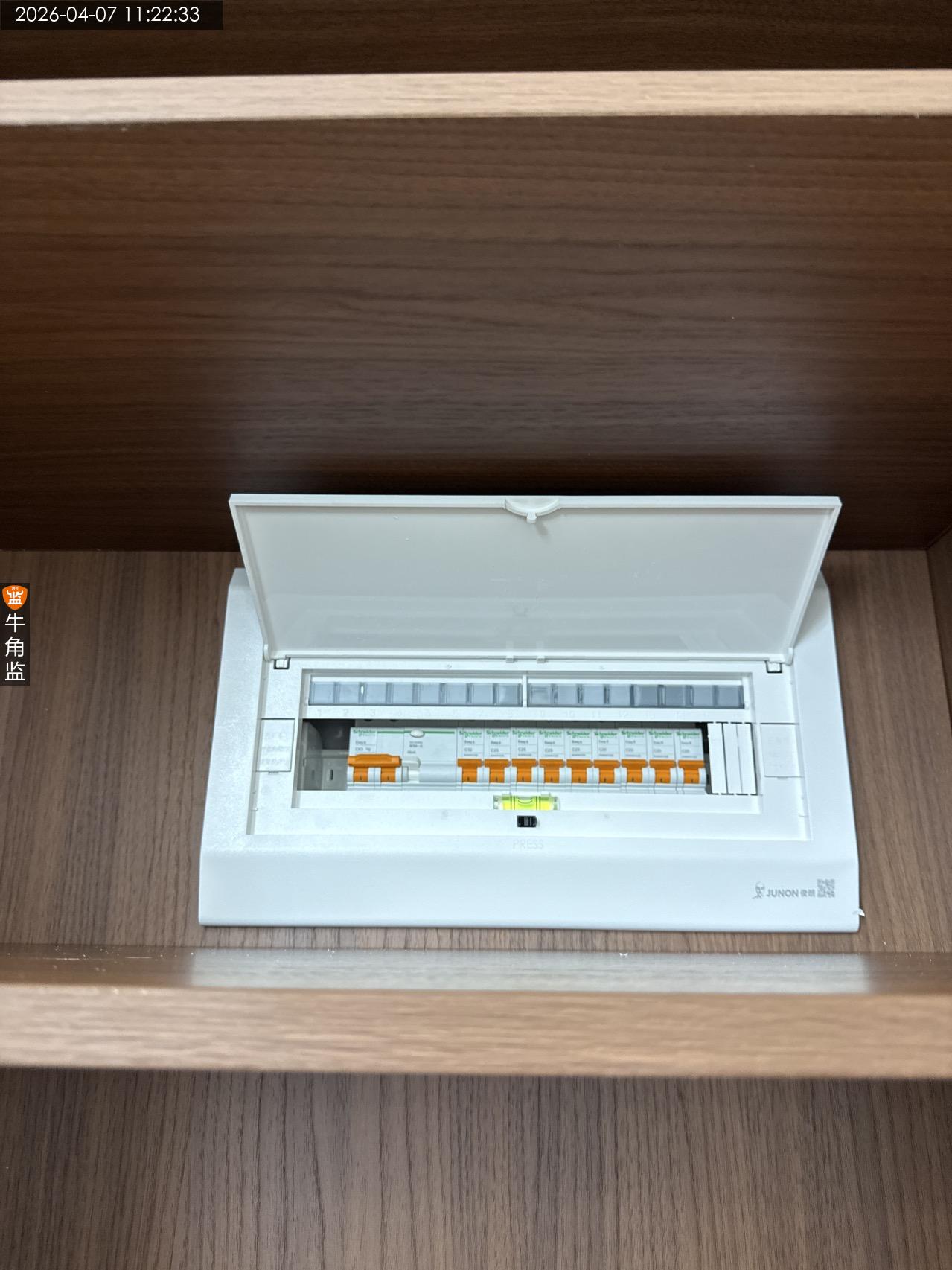

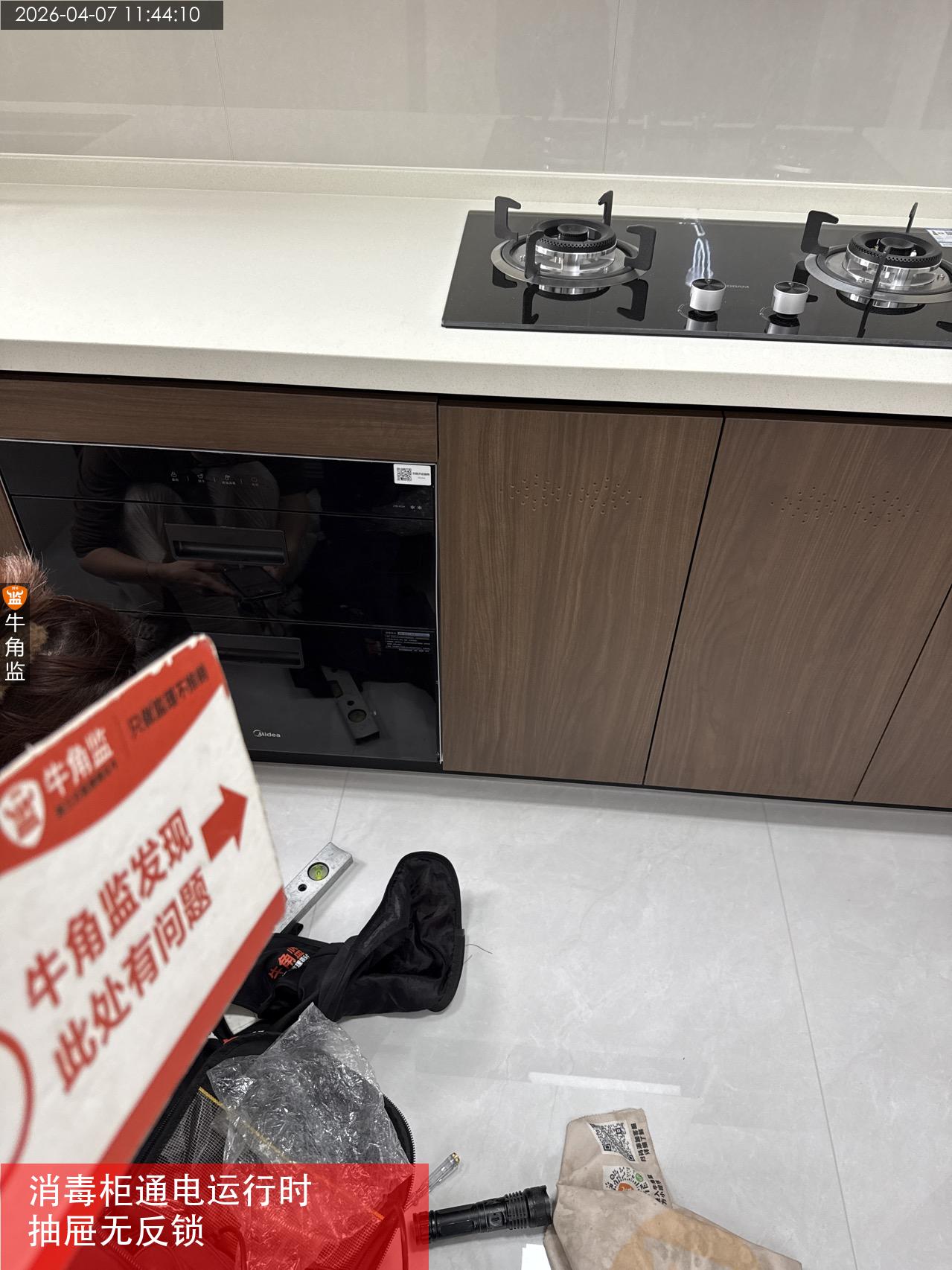

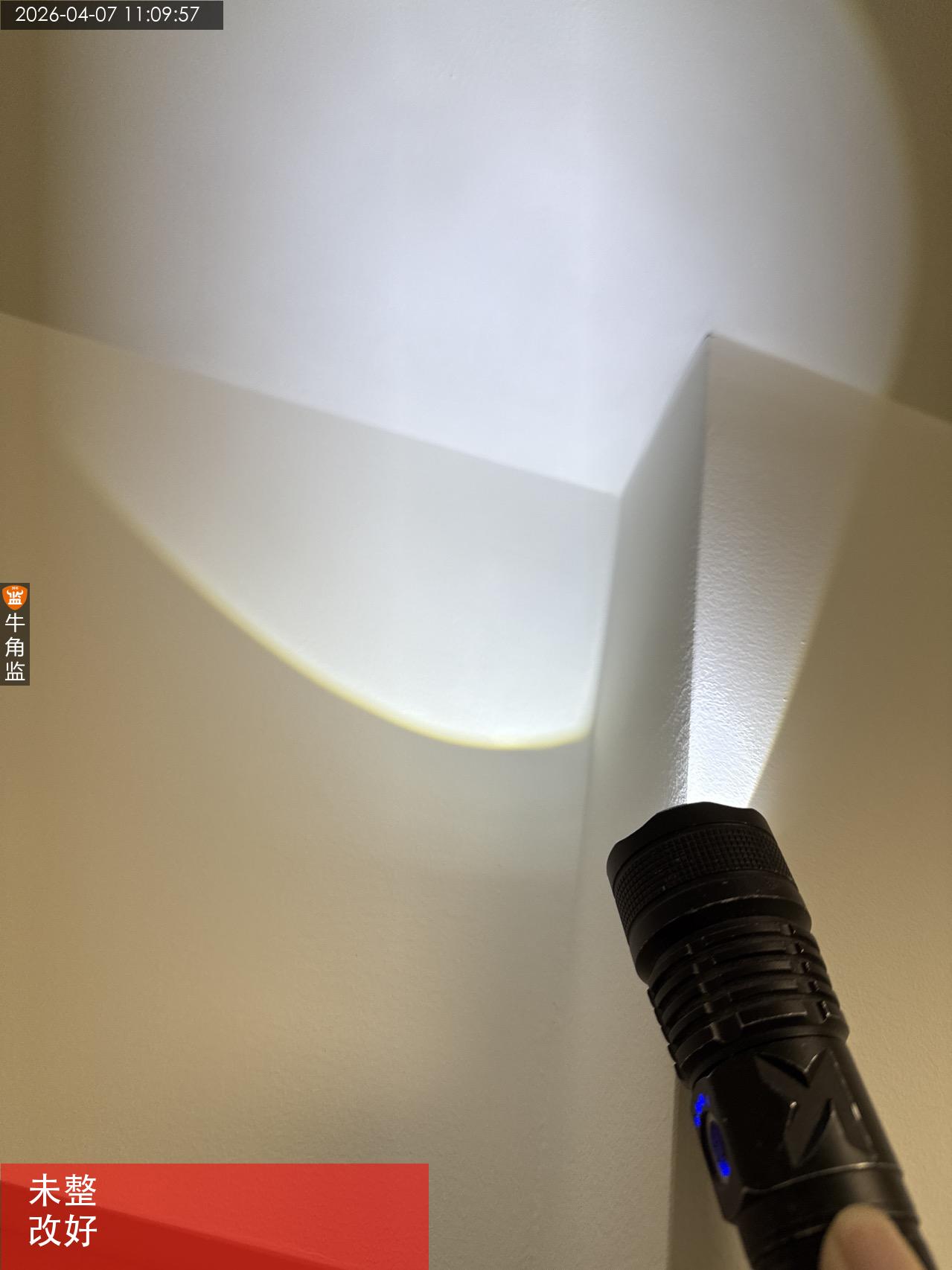

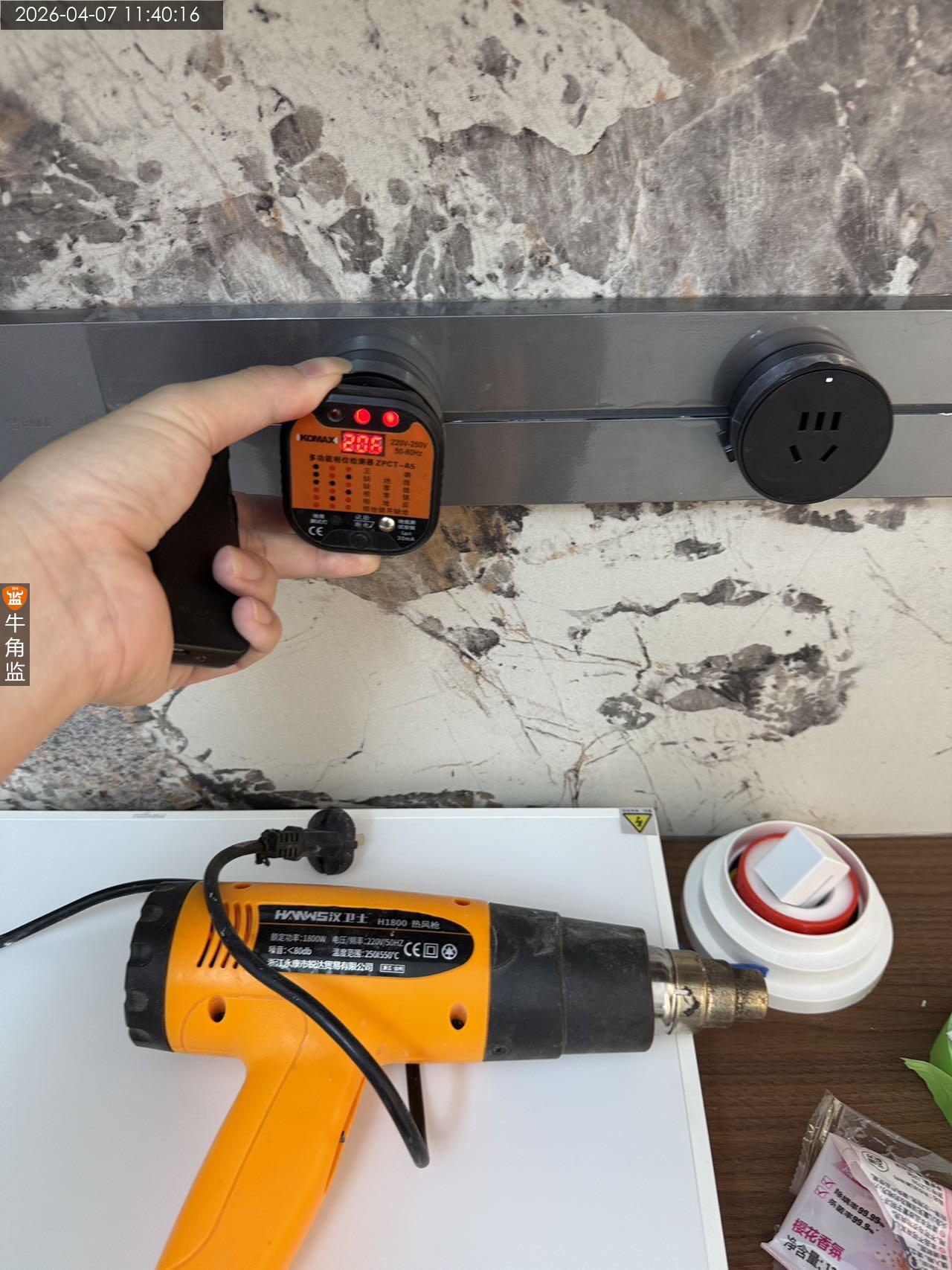

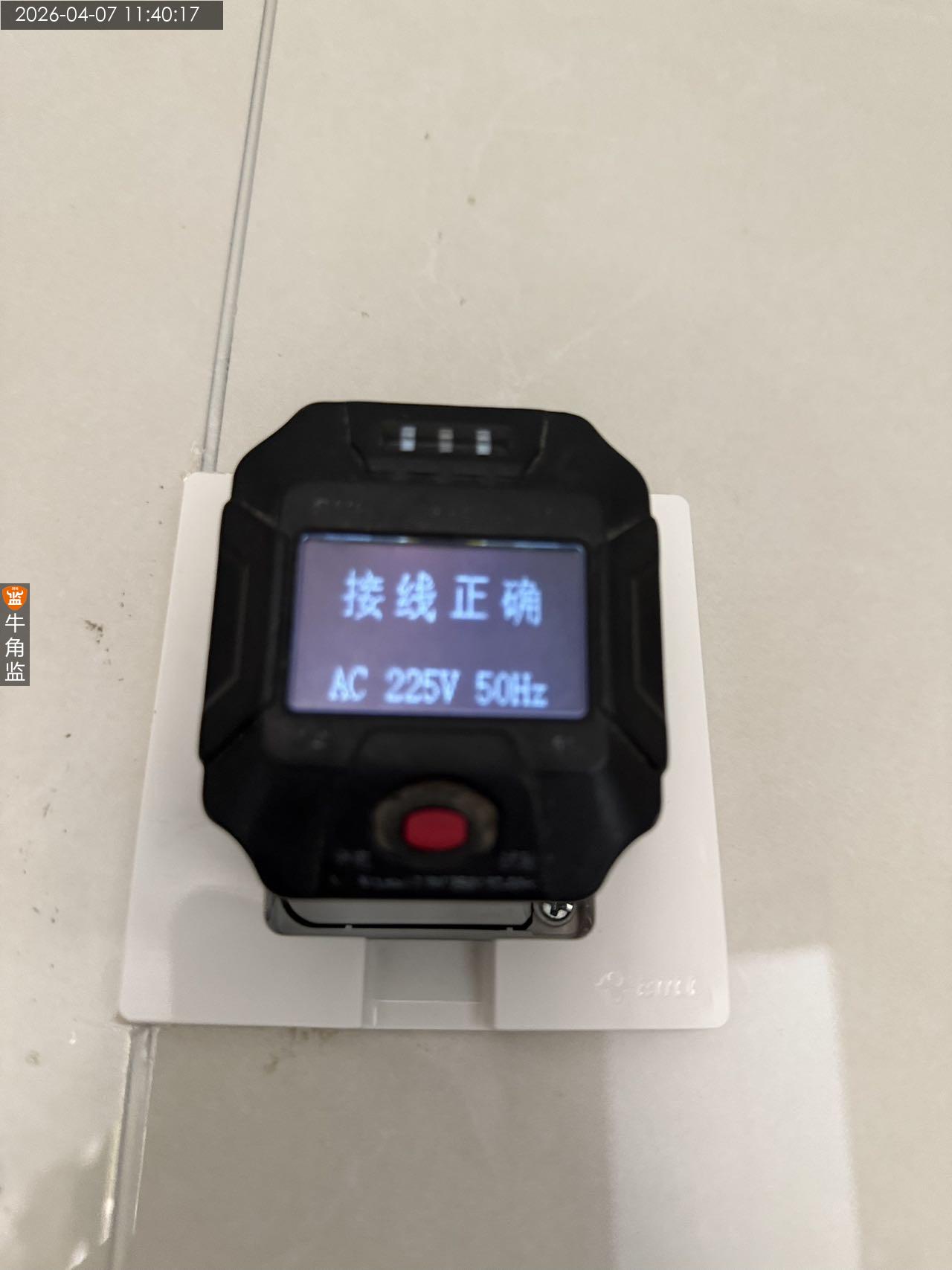

本次安装竣工验收情况如下 本次检查内容及往期隐惠整改情况 1、今日无人施工。 2、本次检查使用网线测试仪,测试网线接线通断正常。 往期隐患问题复检 1、往期问题未整改完,需要继续整改。 本次检查发现问题,整改建议及注意事项。 1、强电箱其空气开关安数配置不合理,总空开配63安,跟电井房一样,照明配20安偏大,强电箱对应回路的空气开关未做标示,不方便后期使用;整改建议:建议根据使用电器功率选择空气开关的安数大小,照明配16安以下,室内总空开要求小于电井房的空开,并每组对应的空气开关回路做上对应标示。 2、儿童房窗边位置的插座不通电,阳台插座未固定好存在松动,主卧窗台下方插座未固定好存在松动。;整改建议:需要排查线路确认,重新调整面板锁螺丝固定。 3、厨房消毒碗柜,通电工作时,抽屉未反锁。整改建议:建议咨询商家确认产品功能是否正常。 4、卫生间镜柜灯带无灯罩,浴室柜下水器接头漏水,水盆下方柜板未贴防潮锡纸。阳台洗手盆龙头热水管接头未堵住,存在漏水。;整改建议:建议将问题反馈给商家上门调试修复或者更换。 后期建议 1.要求施工方提供验收文件(如水电竣工图,完整的施工图等),质保卡等。 2.预祝业主入住大吉,阖家欢乐。幸福安康!

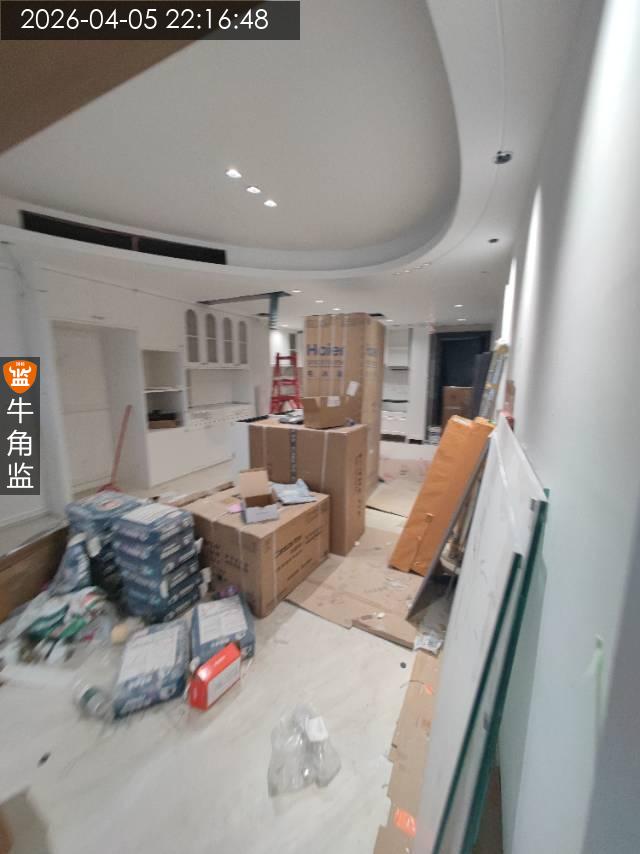

2026-04-07
越秀区明********6555
设 计 师:设计师
施工队长:赵工
工地面积:106.00㎡
装修总价:0.00
本次评价:C
本次评语:

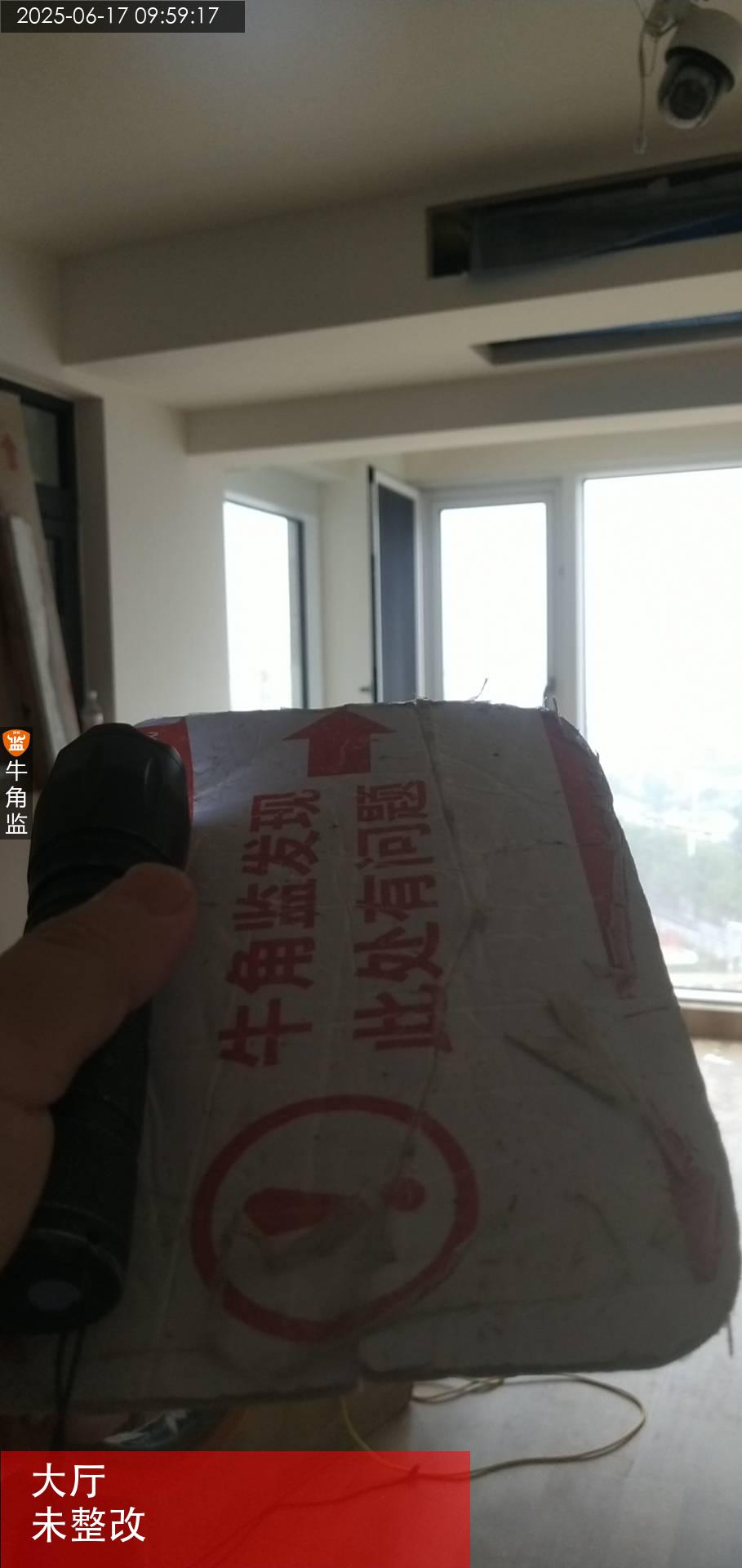

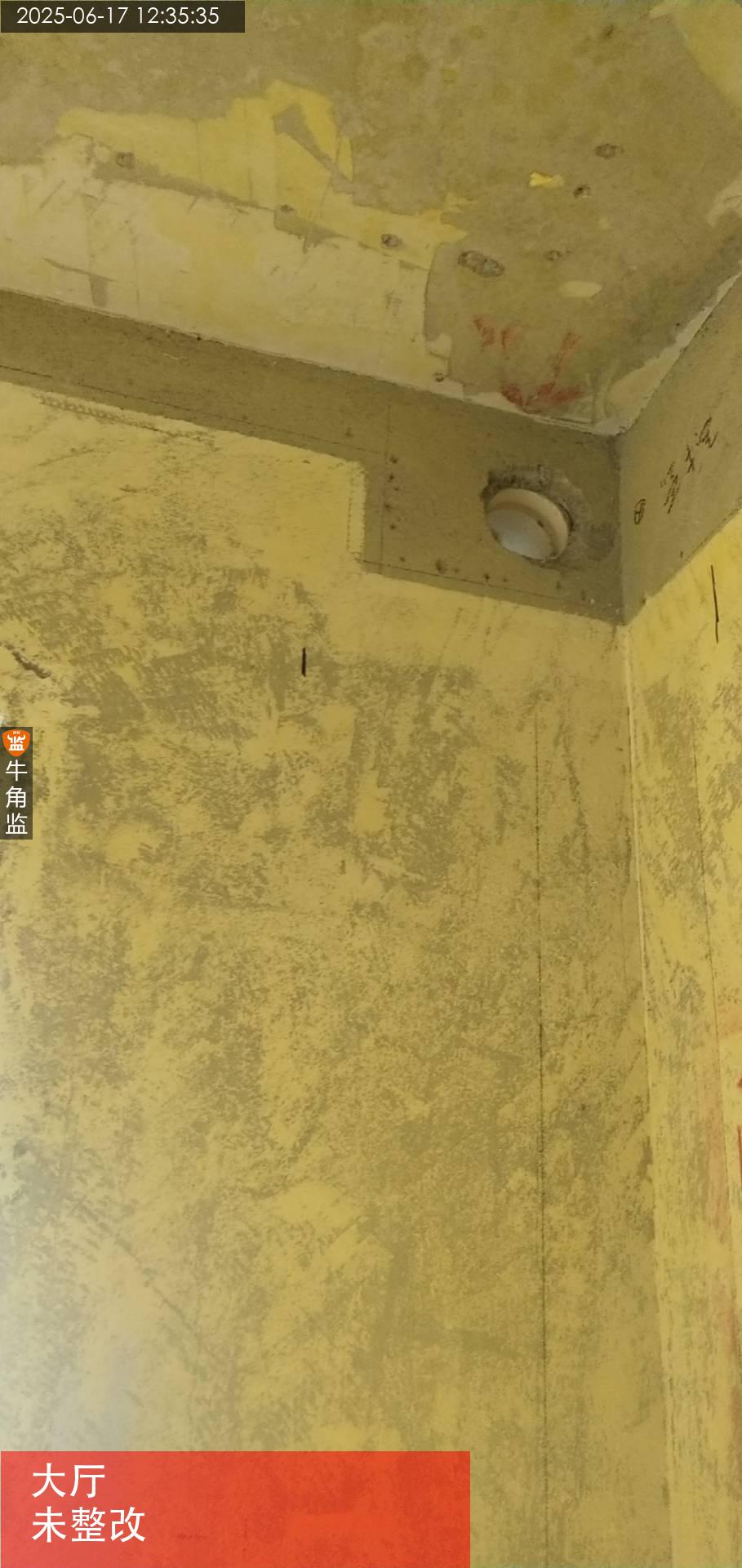

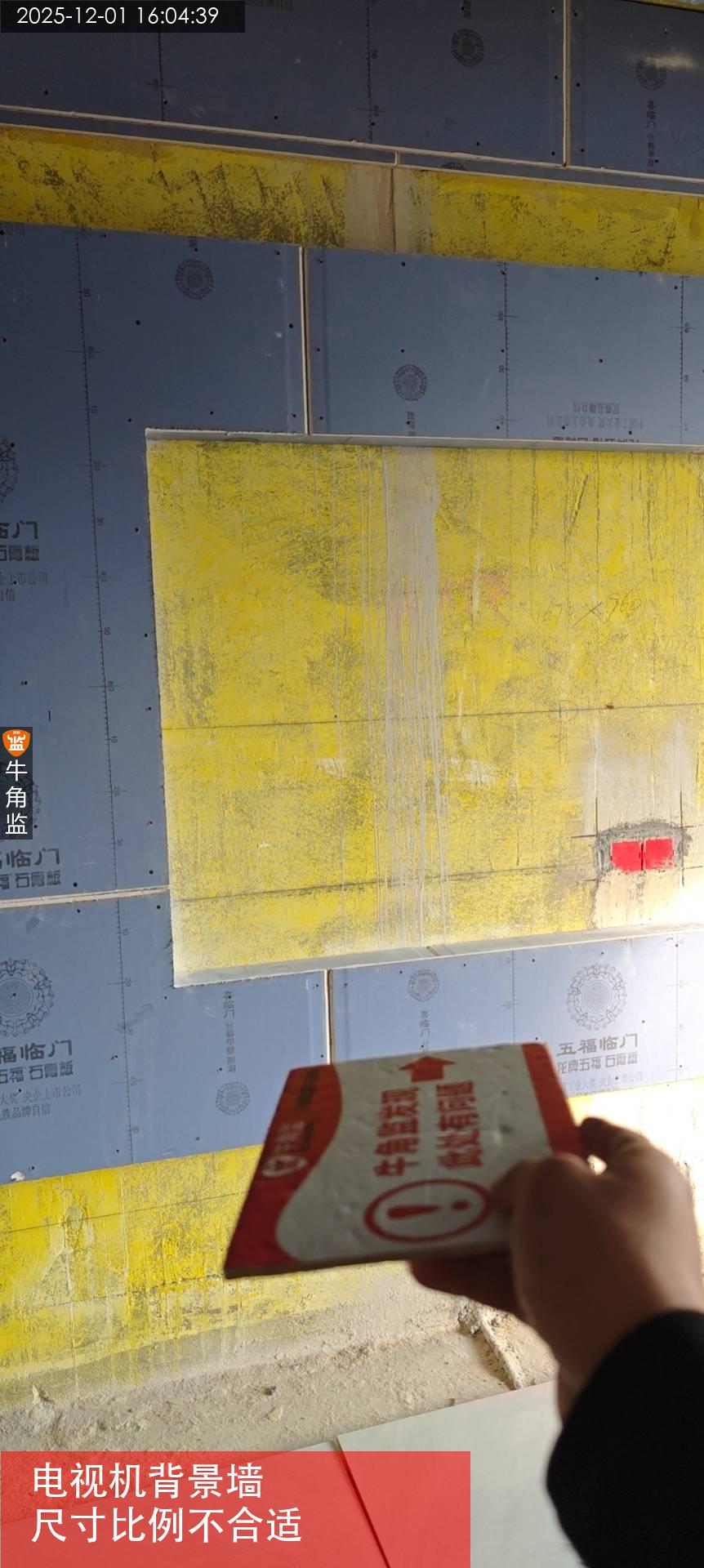

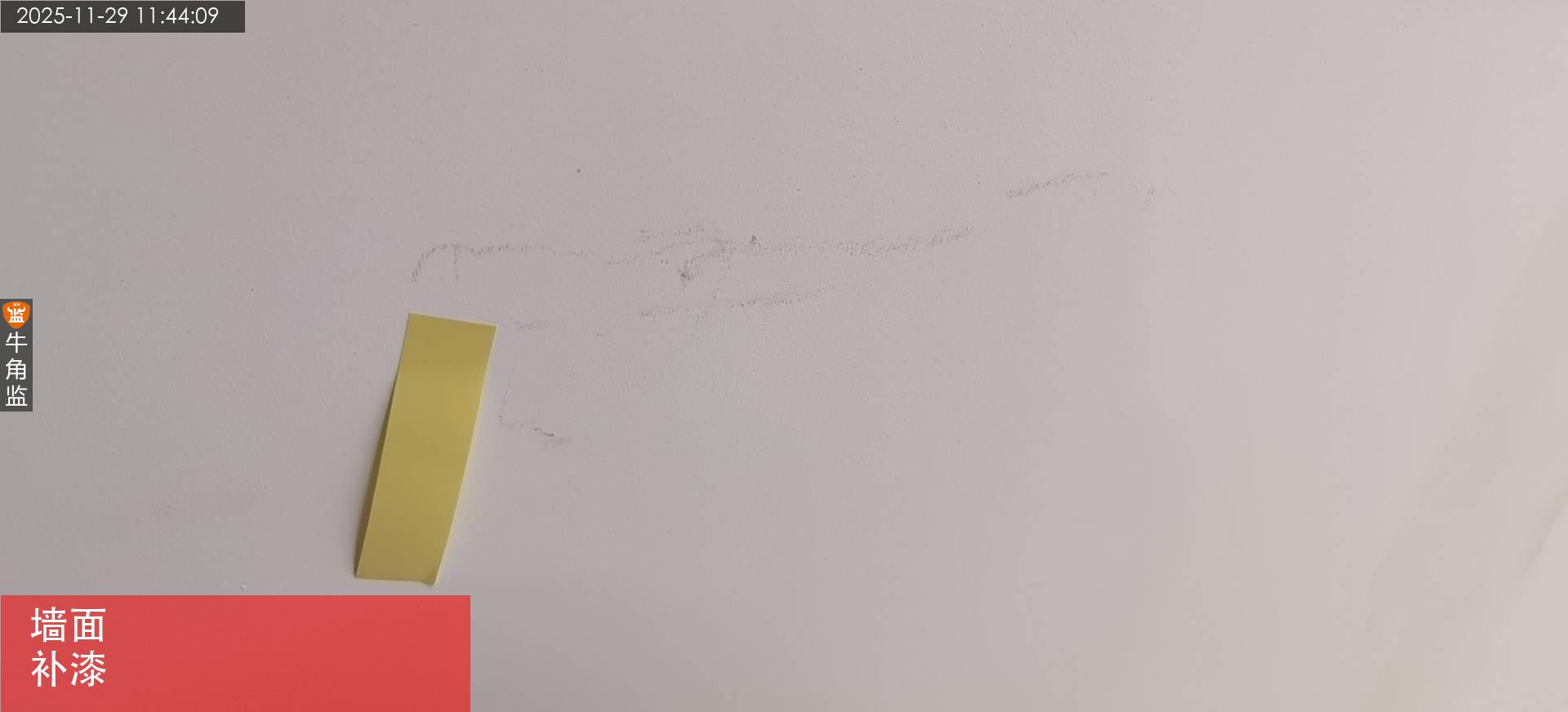

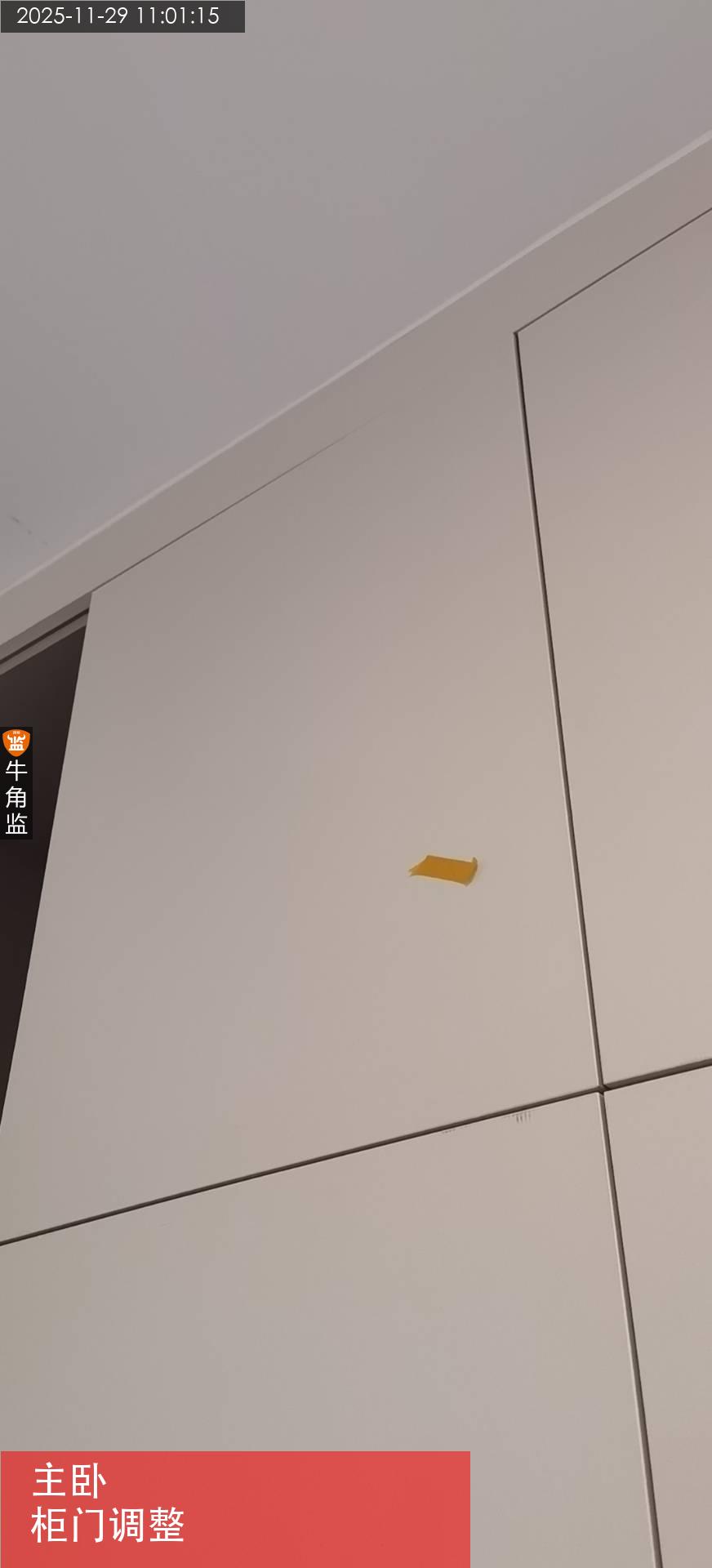

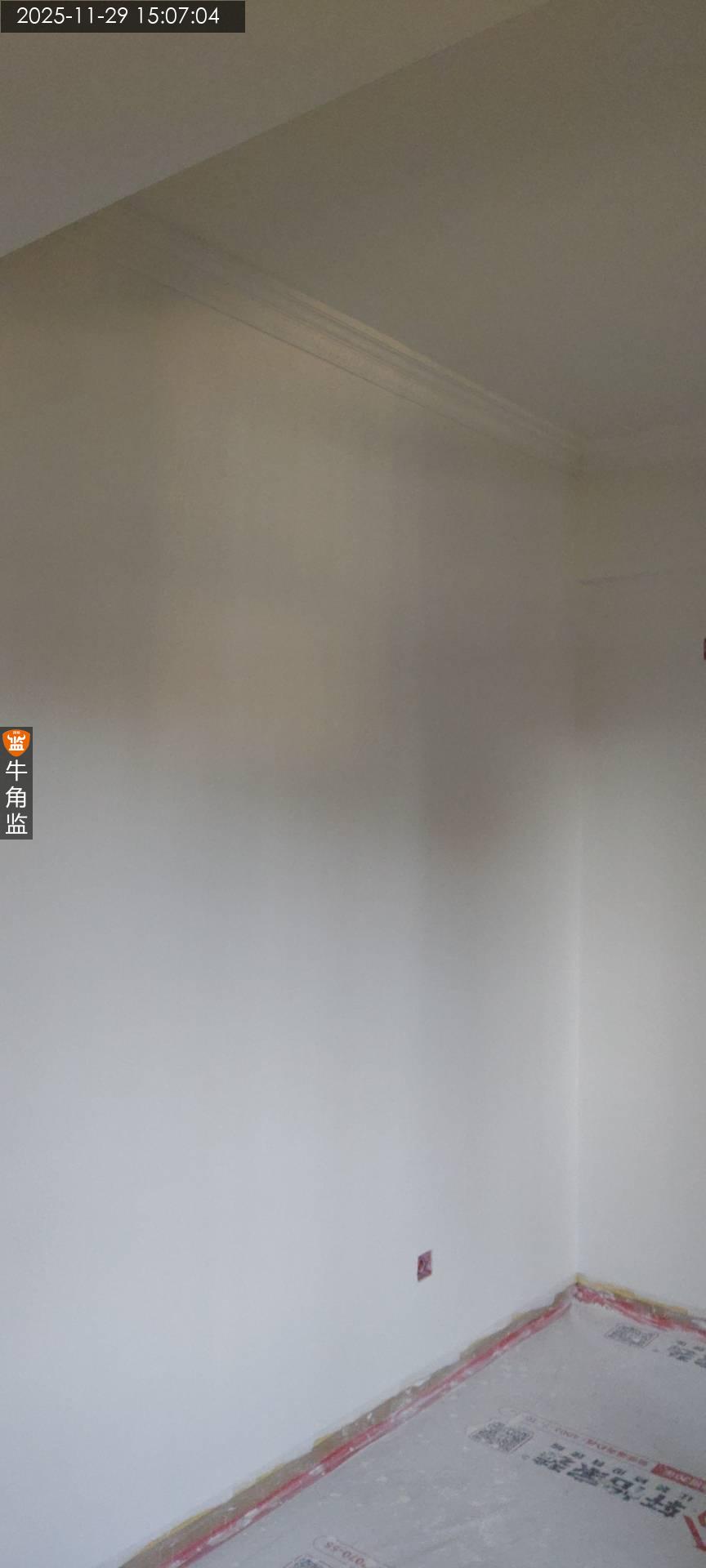

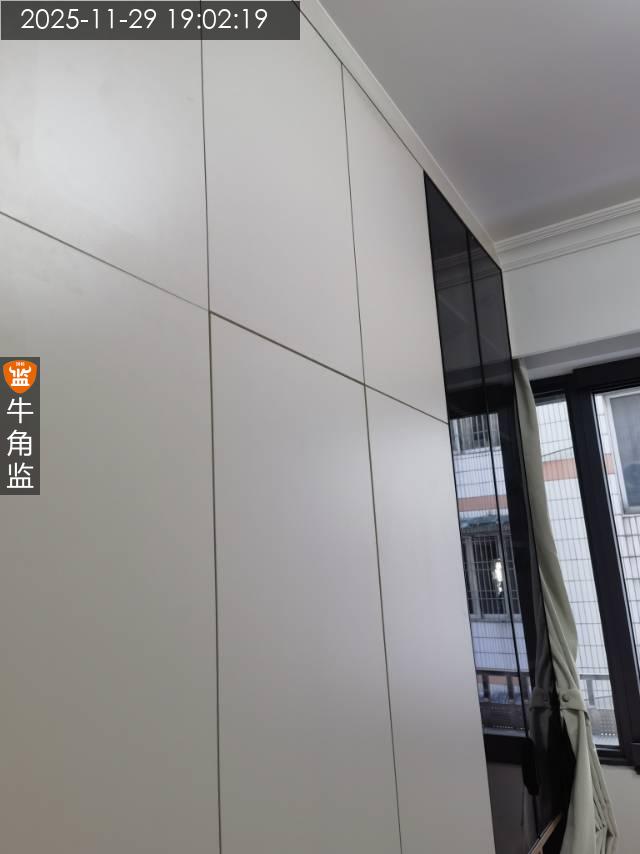

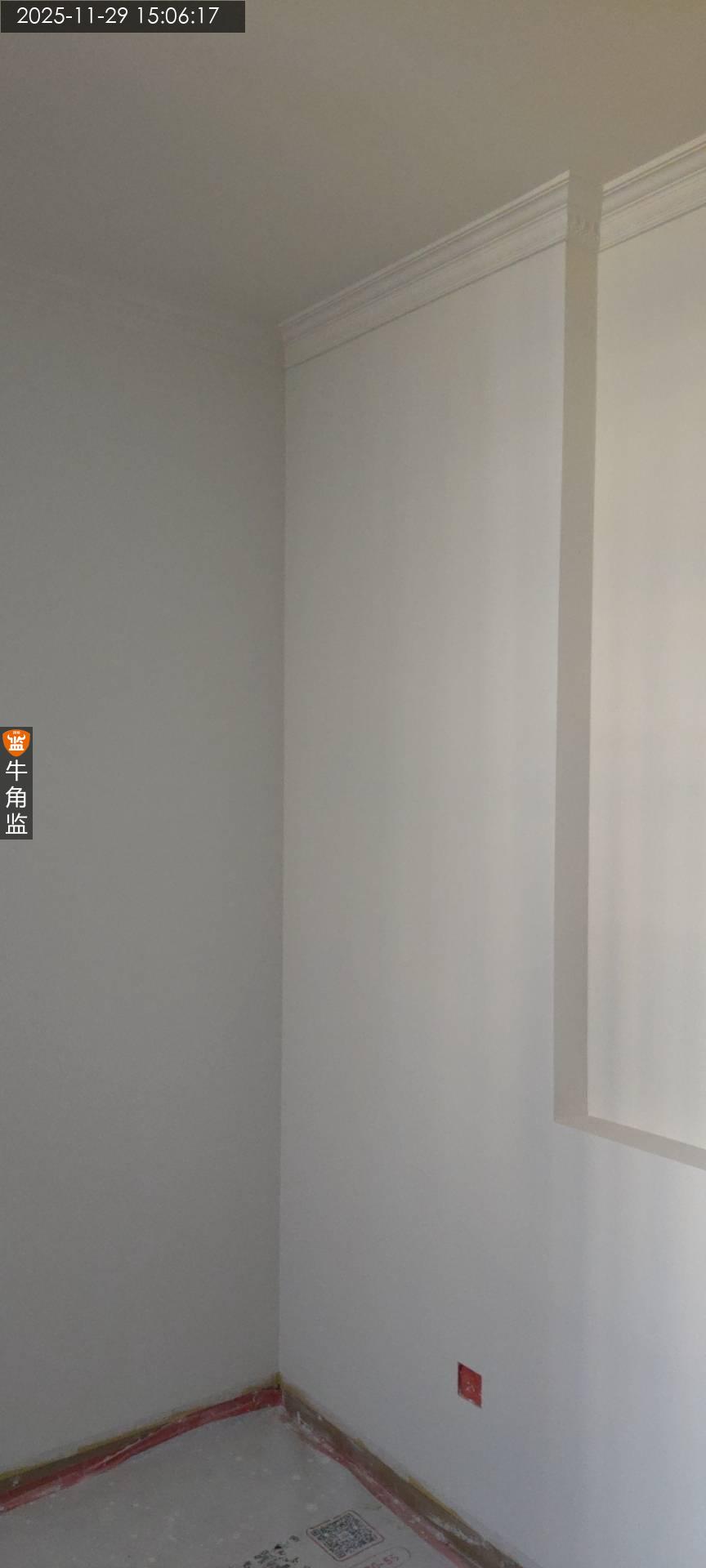

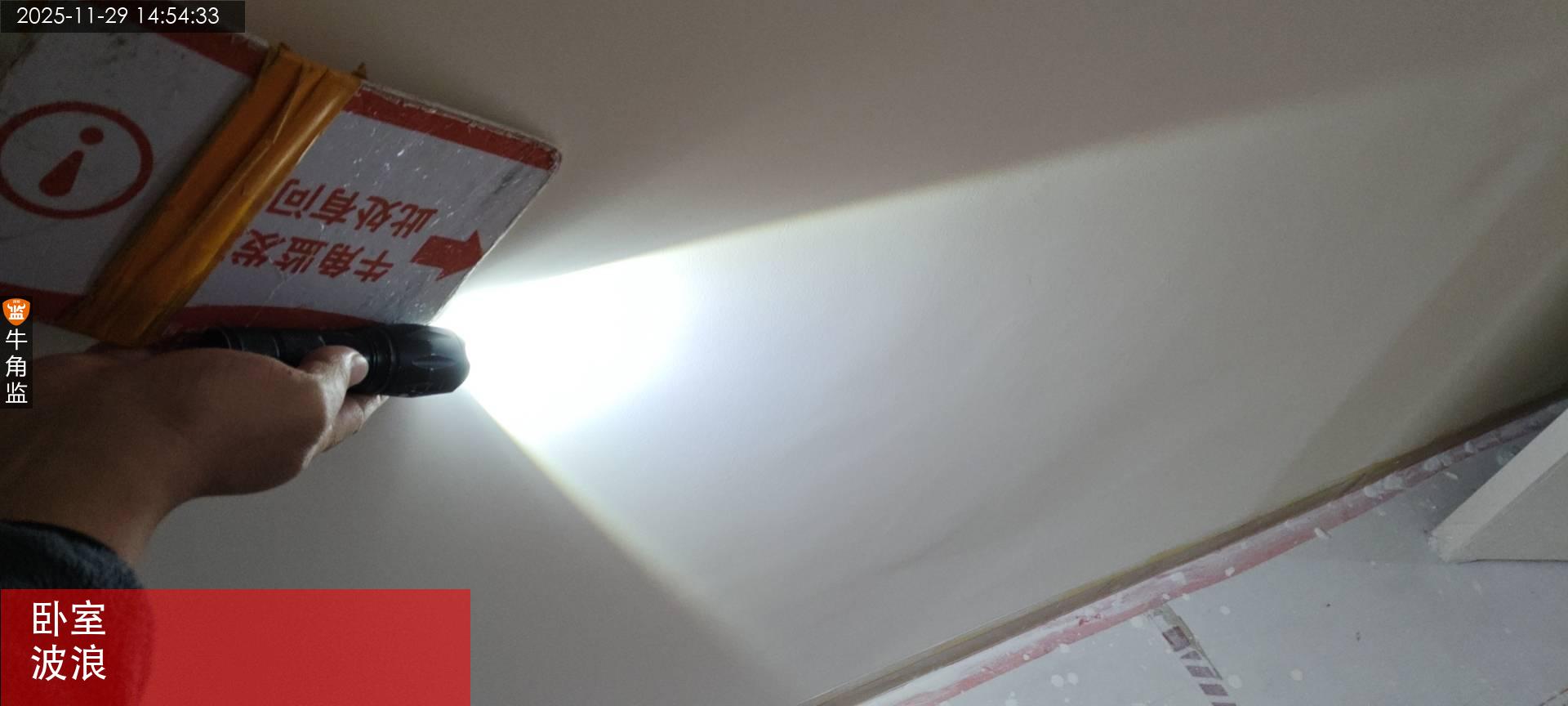

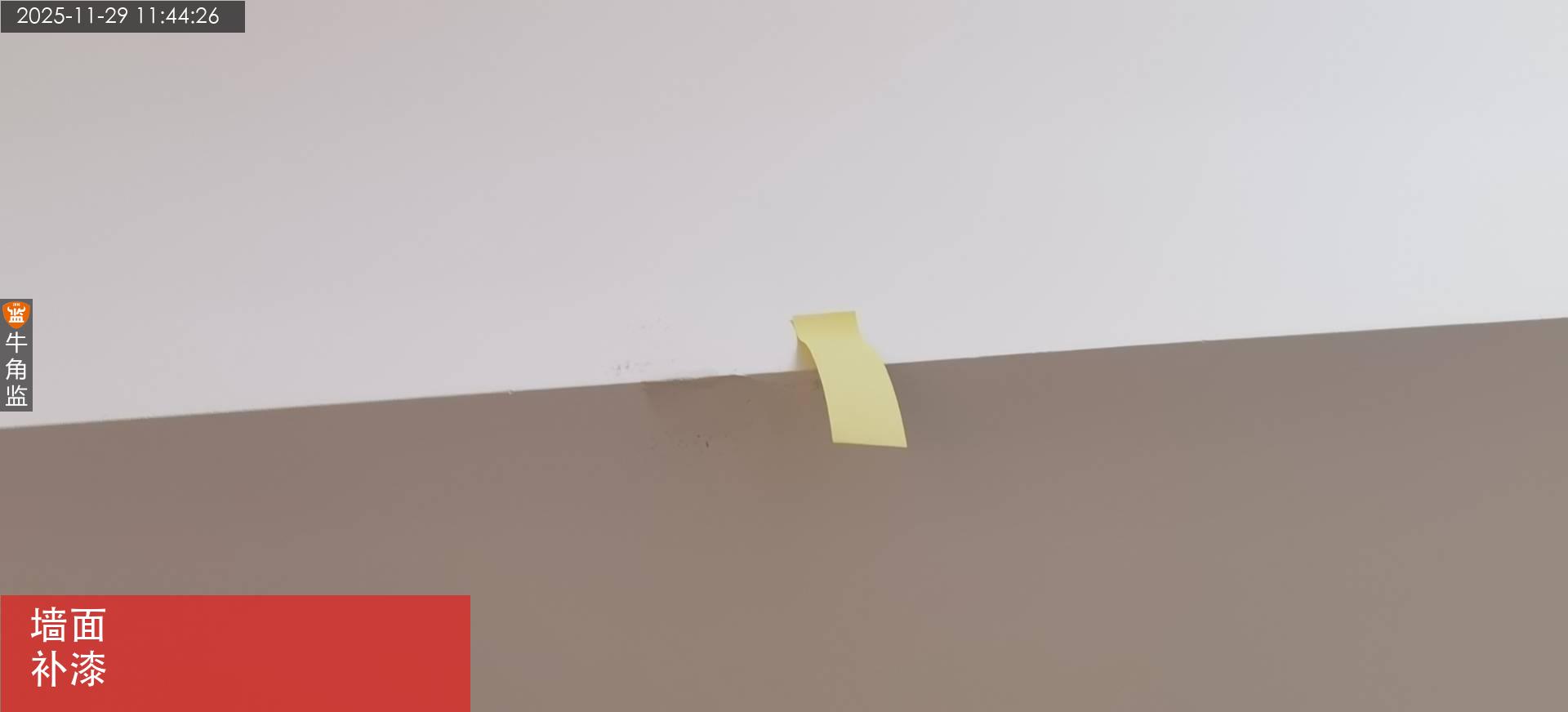

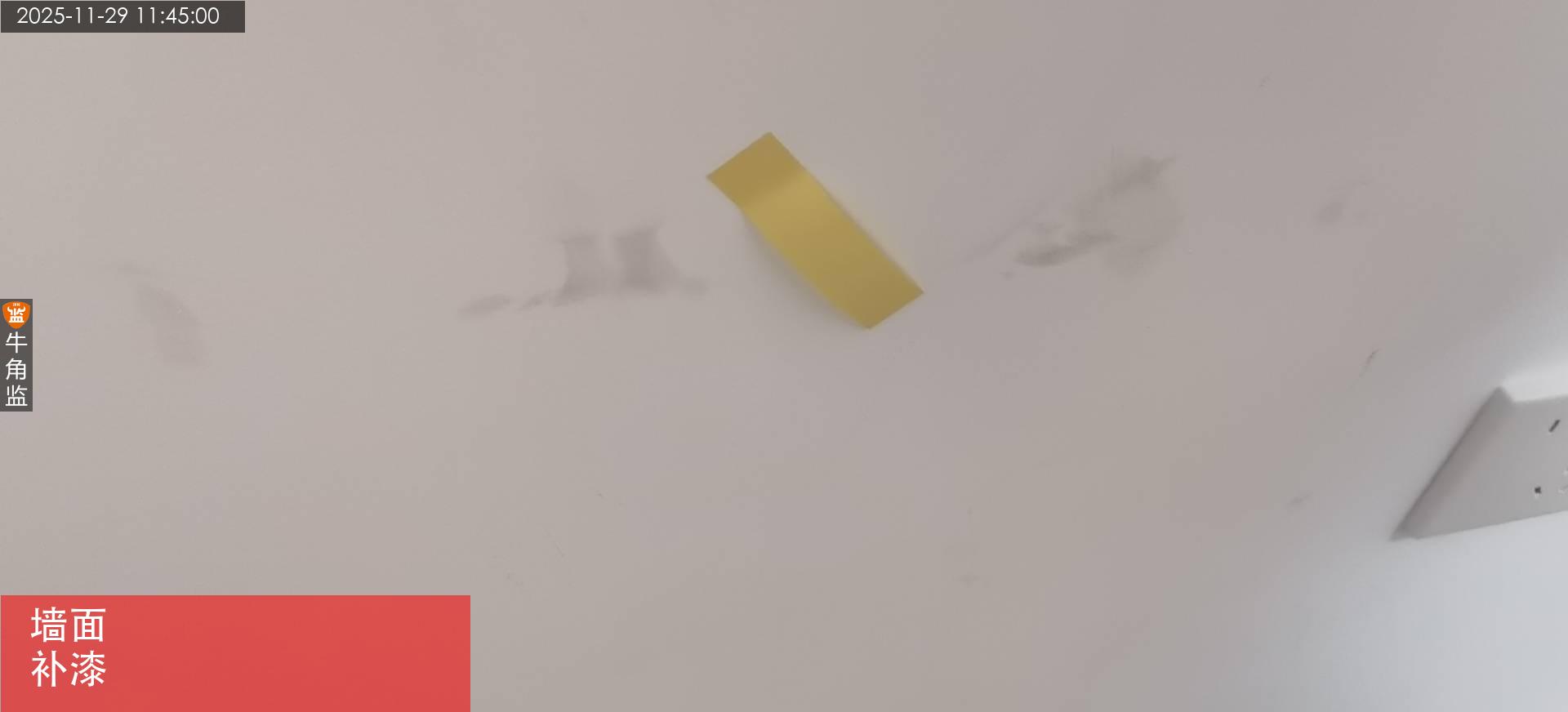

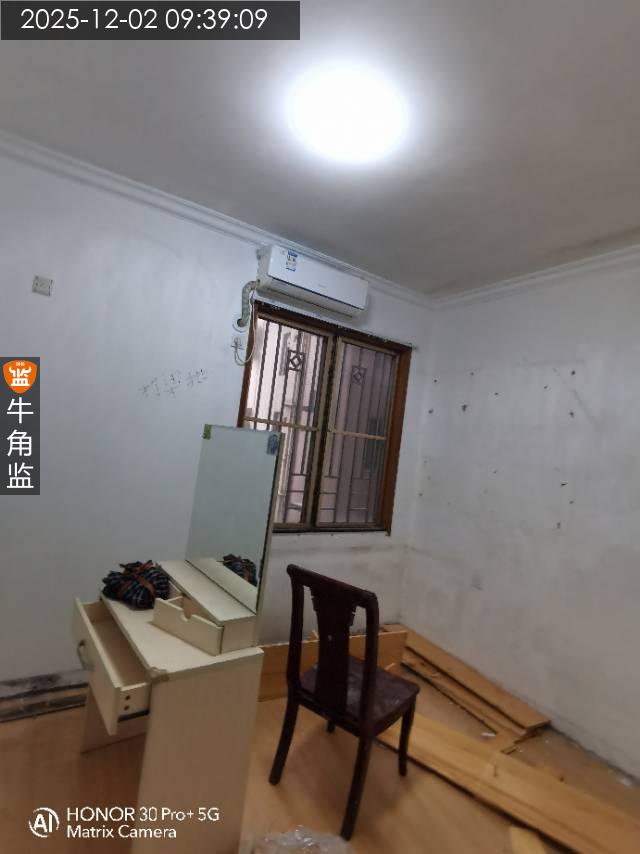

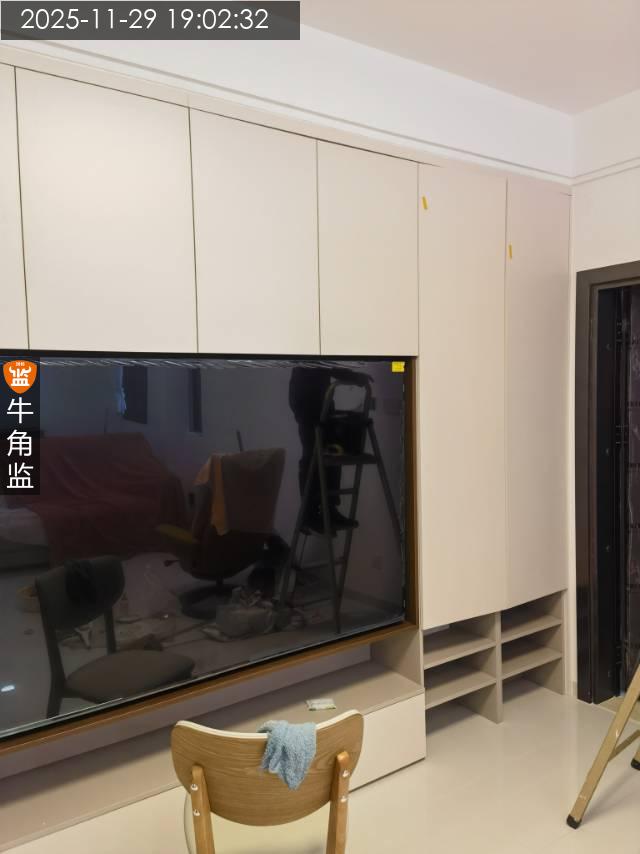

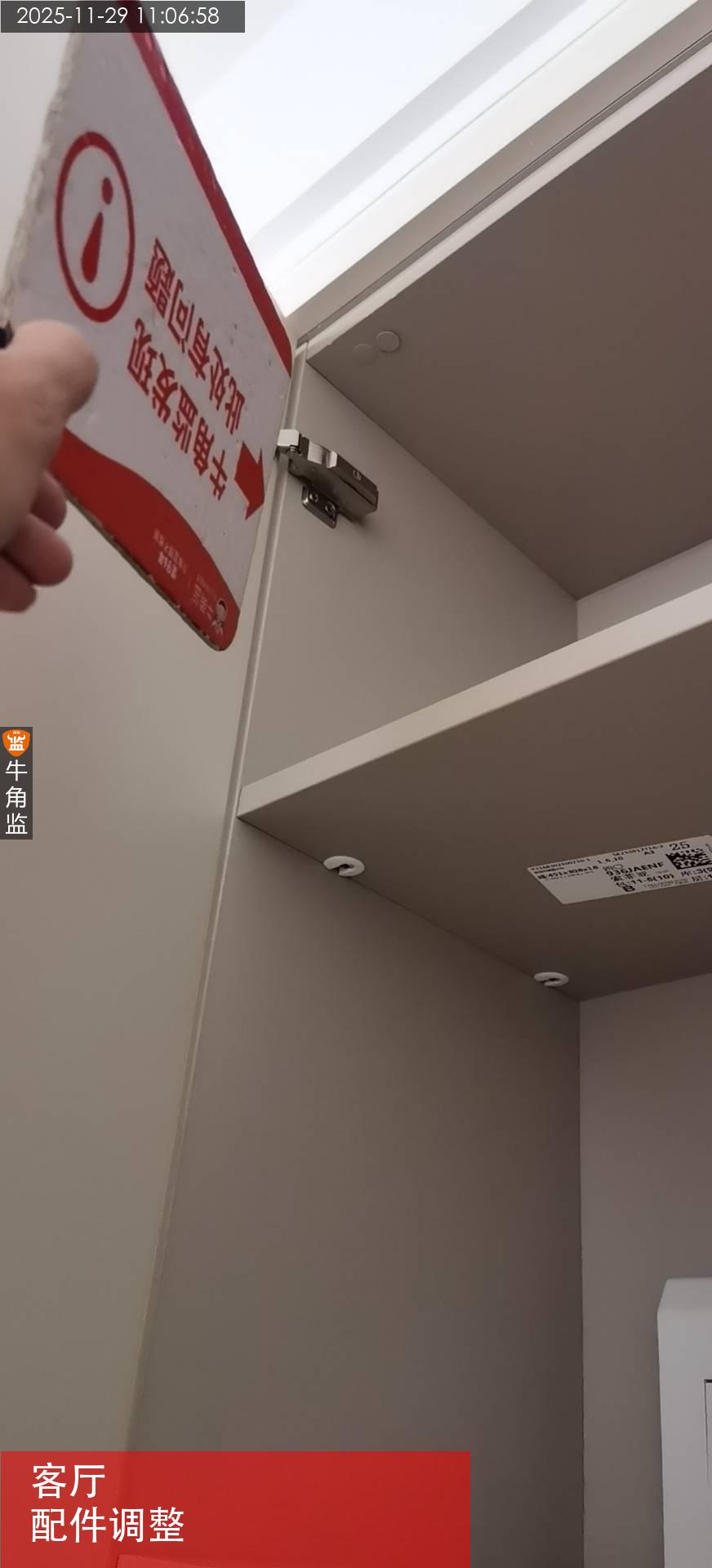

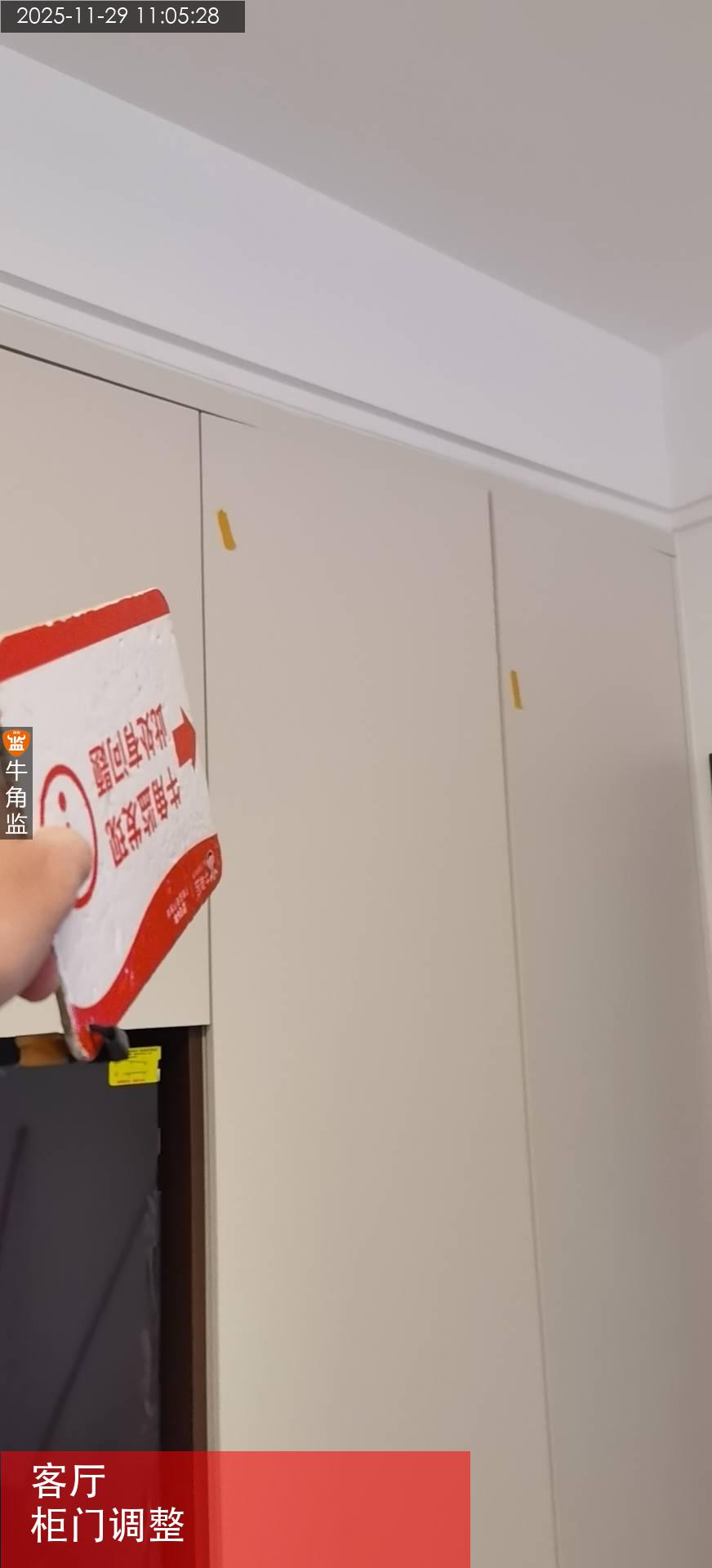

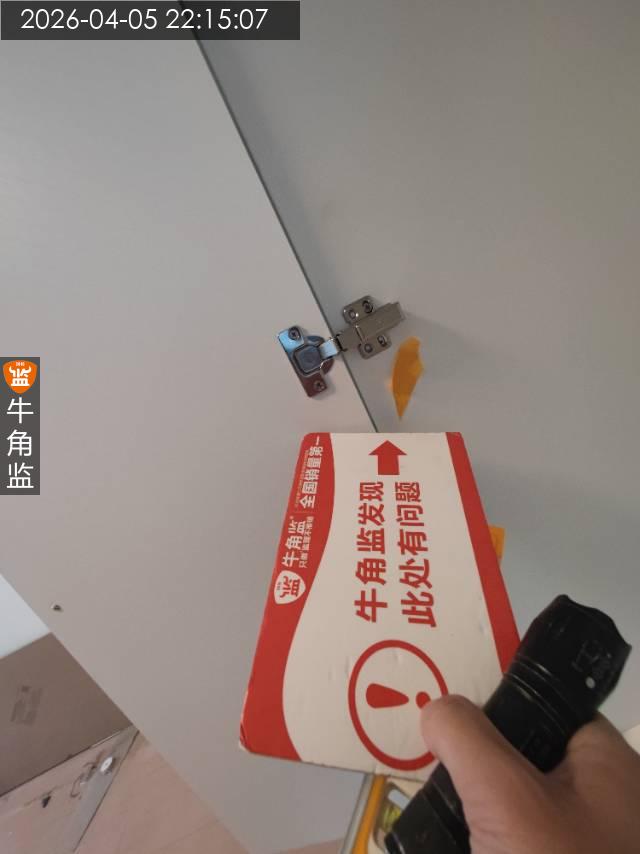

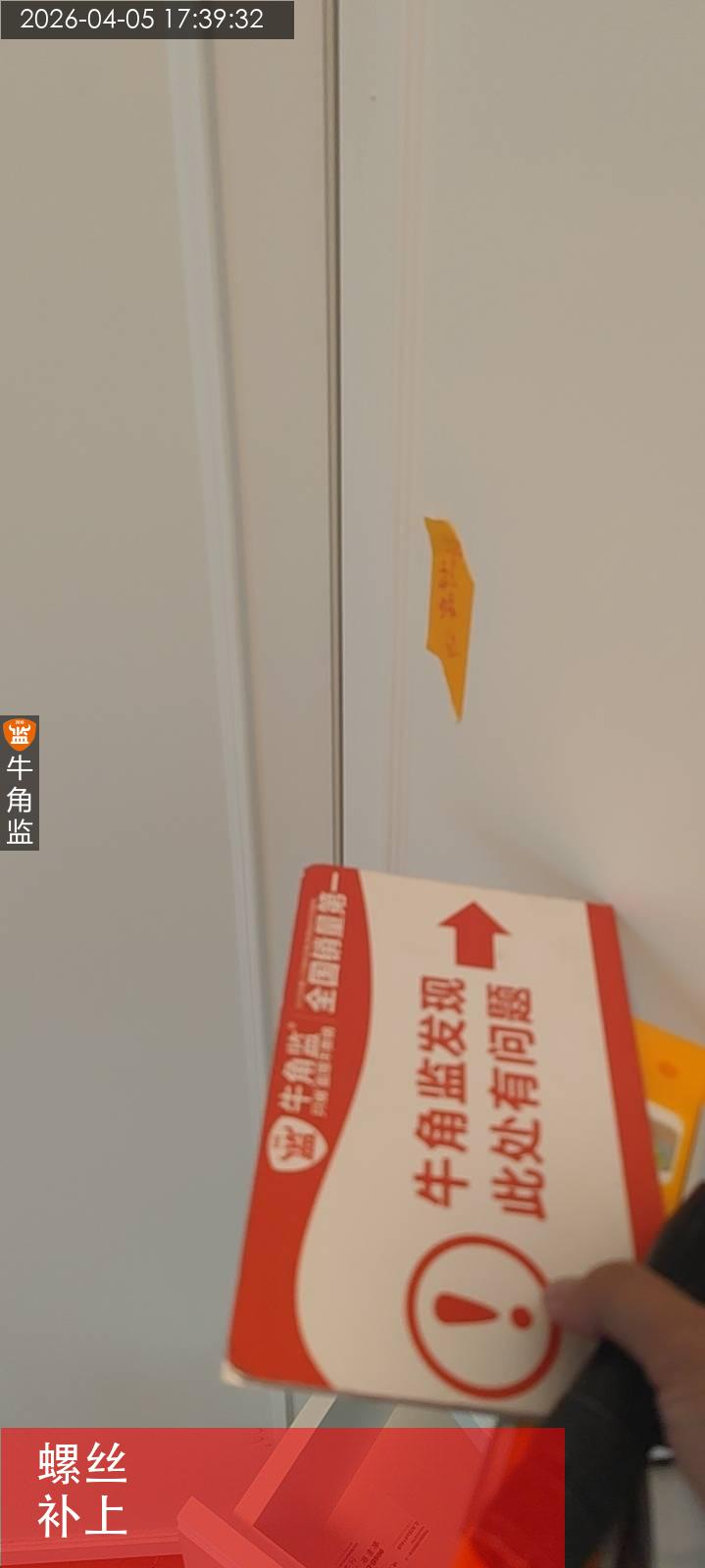

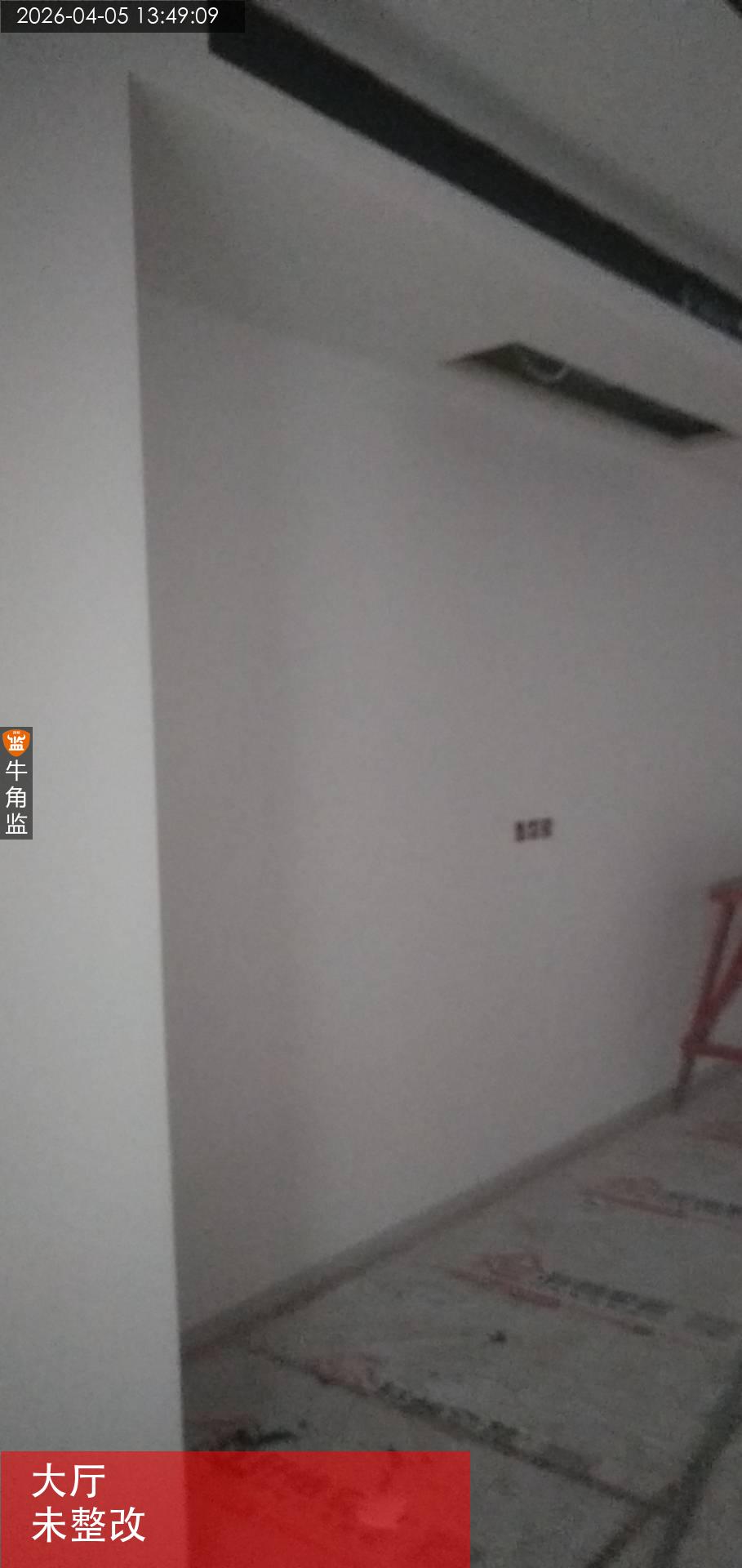

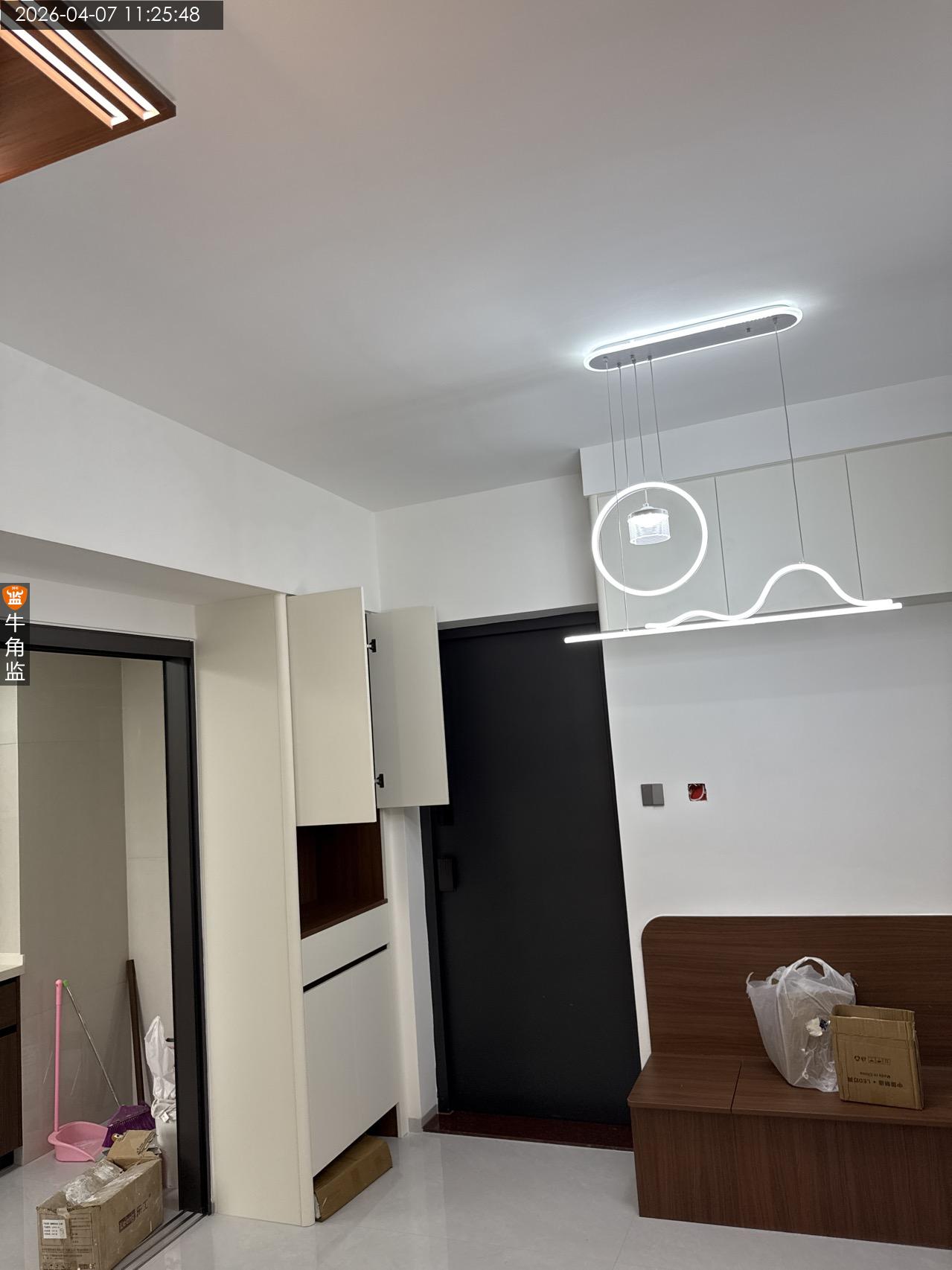

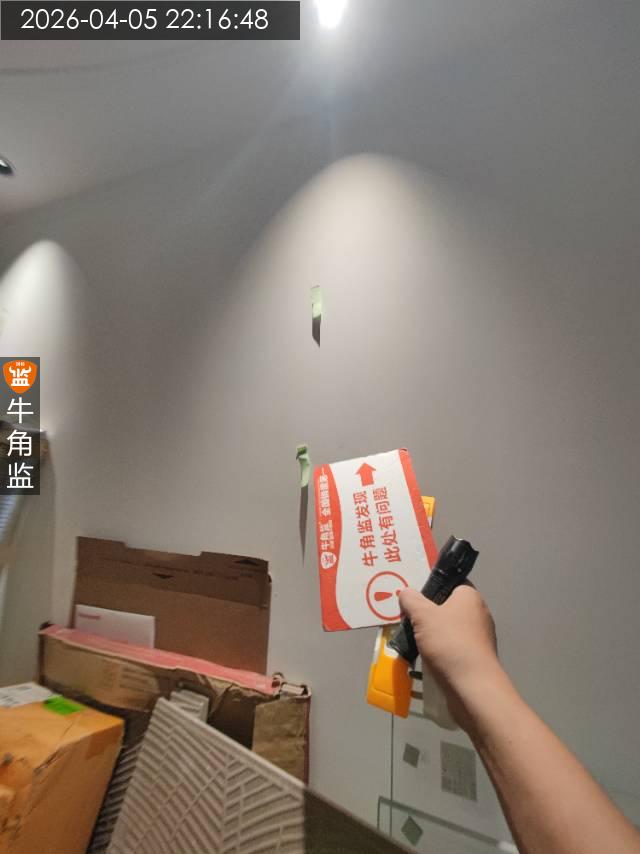

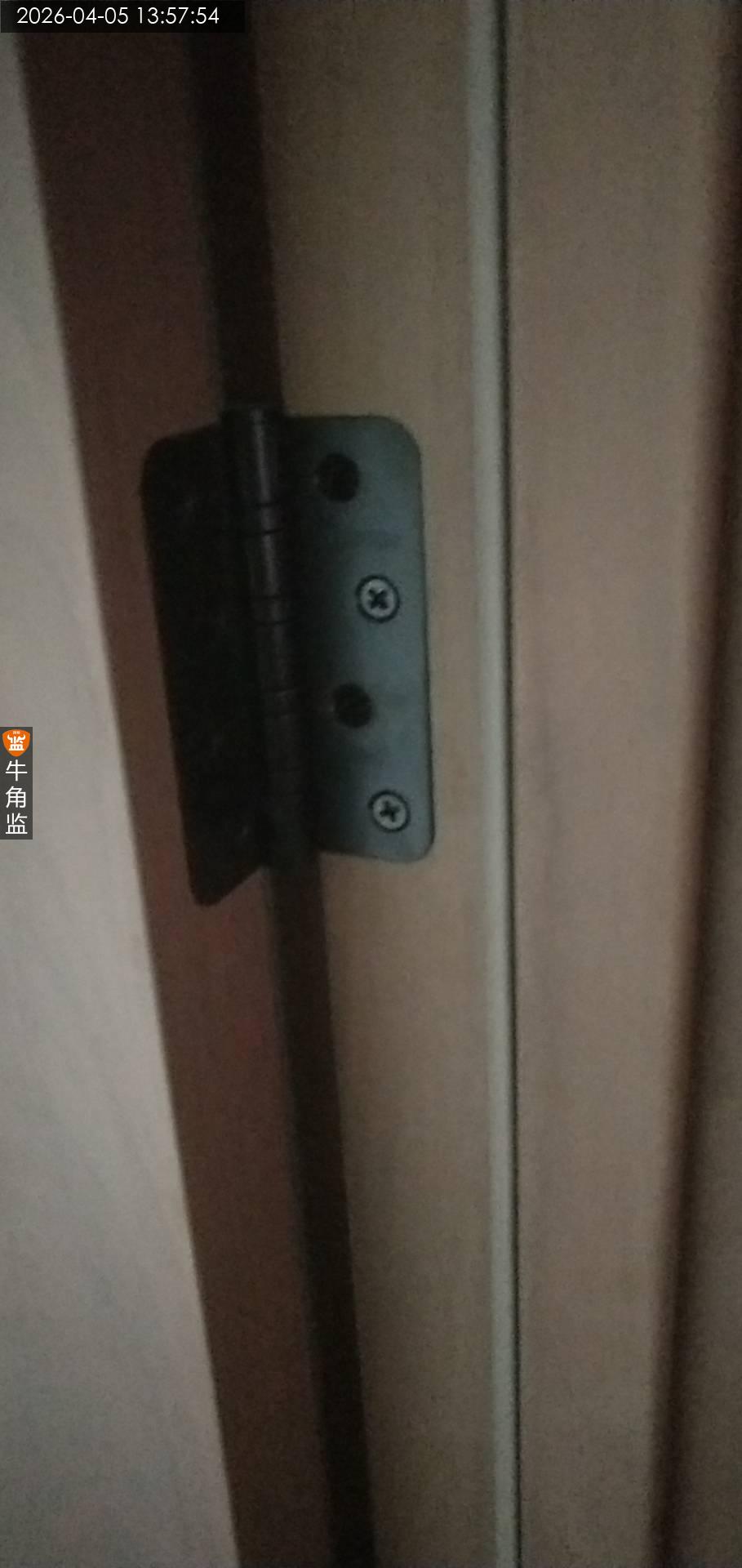

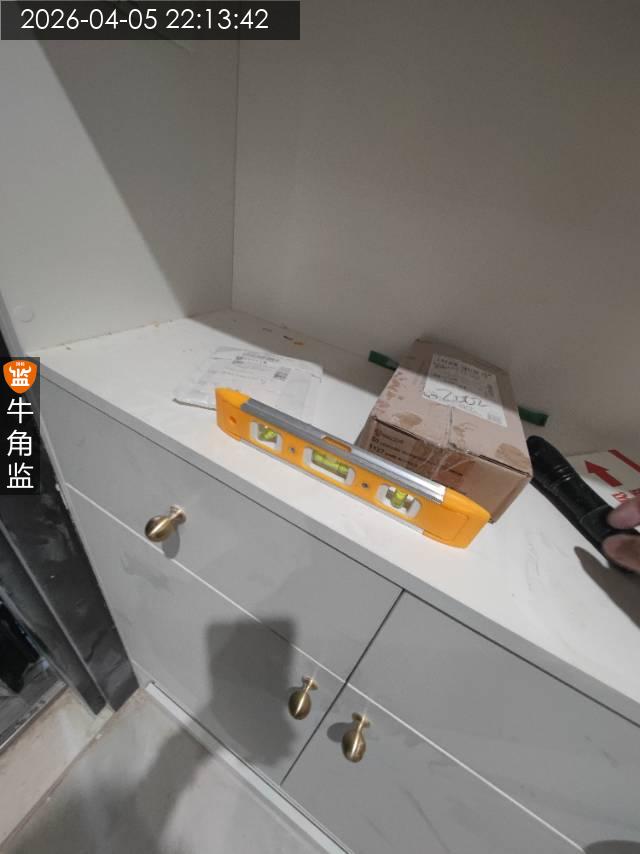

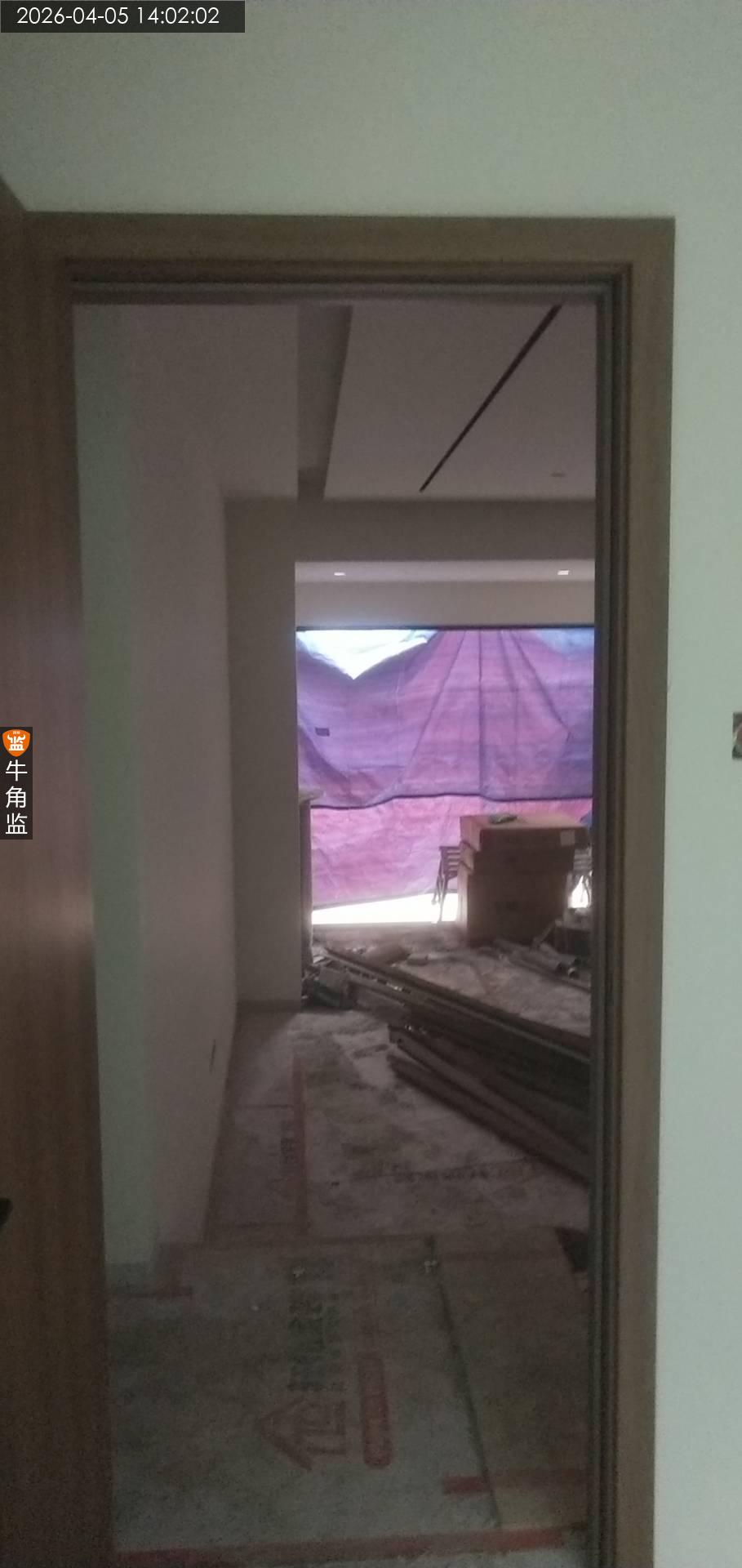

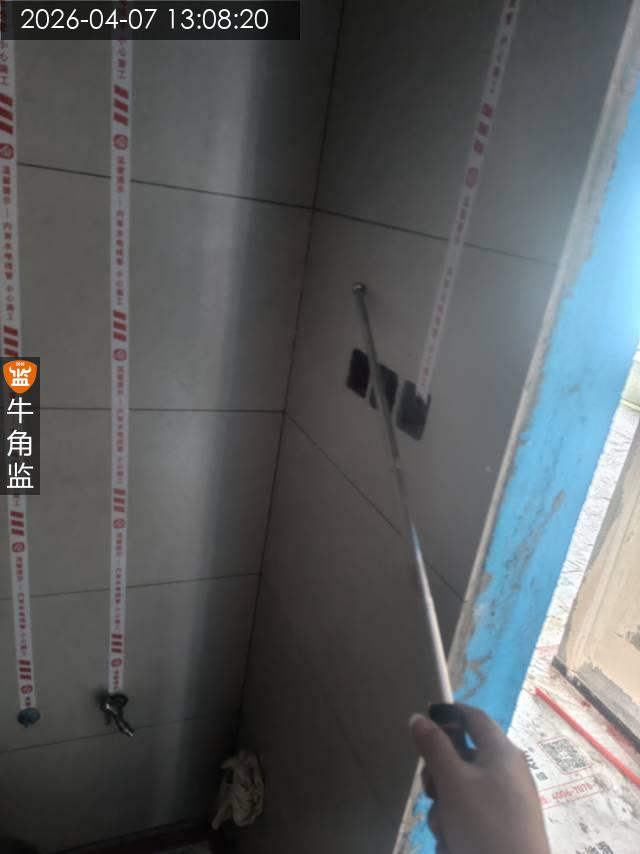

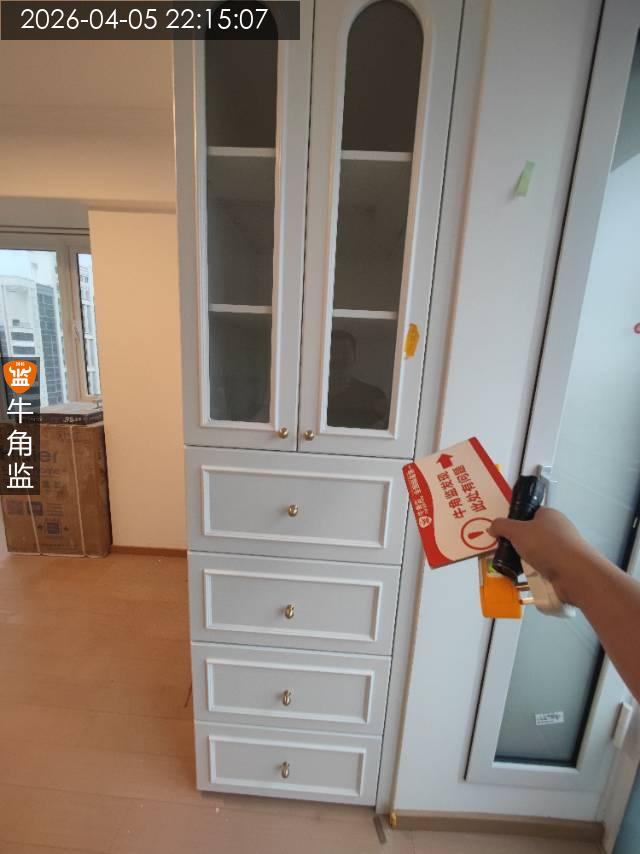

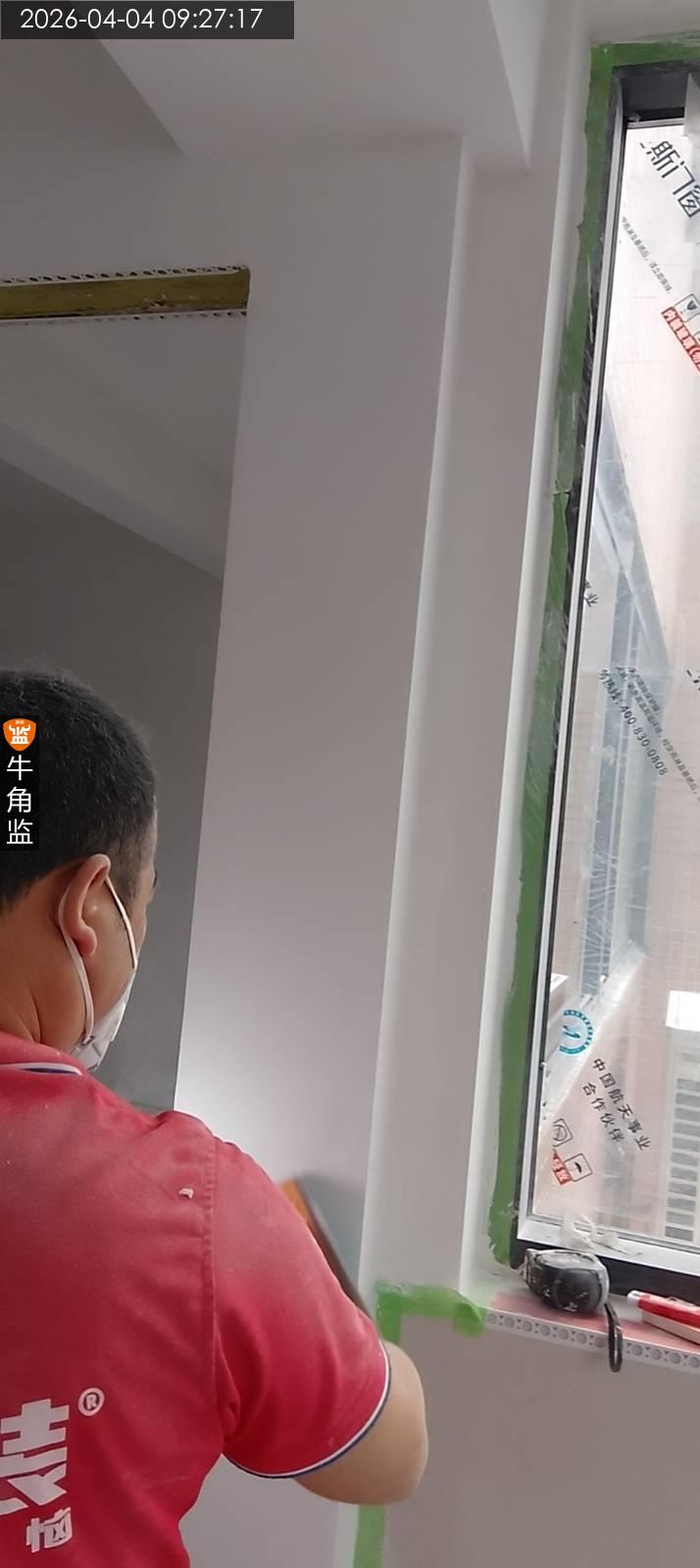

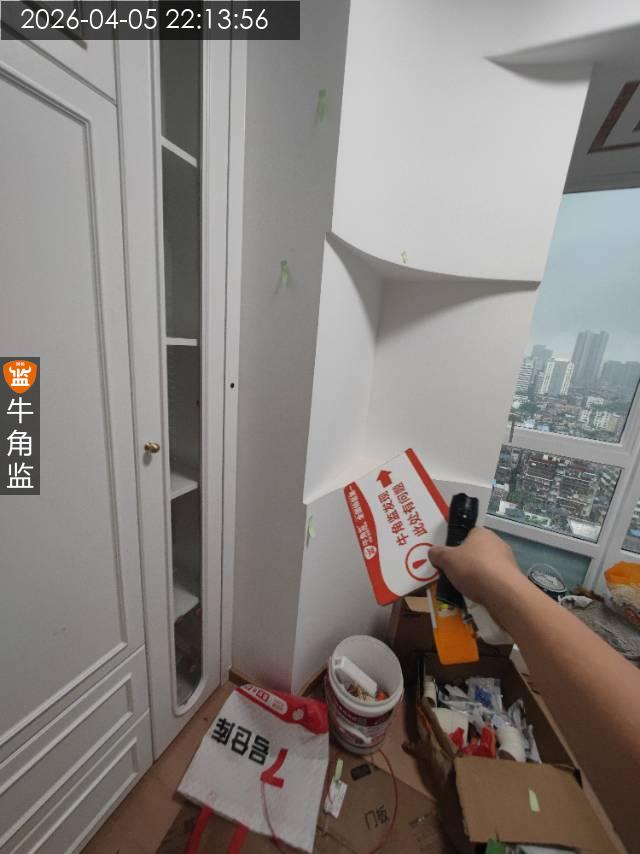

本次安装检查 1,检查插座接线正常漏电保护正常,强电箱对应空气开关需要贴标记。 2,柜门铰链螺丝建议补上三颗稳定性好,鞋柜一处柜门开关磨边需要调整。(已标记) 3,墙面天花柜子插座周边磕碰划痕,需要统一油漆修补。 建议 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
2026-04-05
白云区万********1067
设 计 师:未知
施工队长:未知
工地面积:225.00㎡
装修总价:0.00
本次评价:C
本次评语:

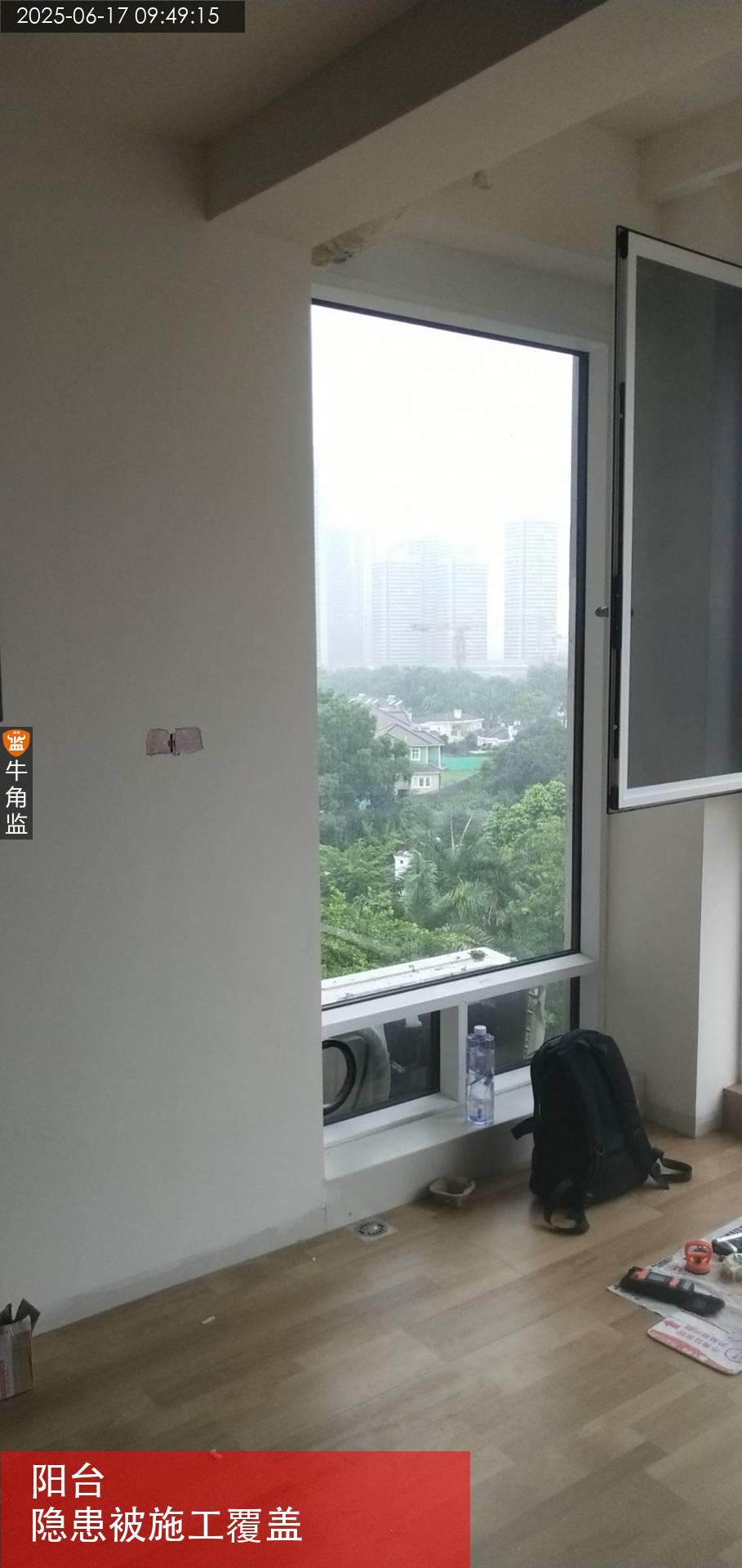

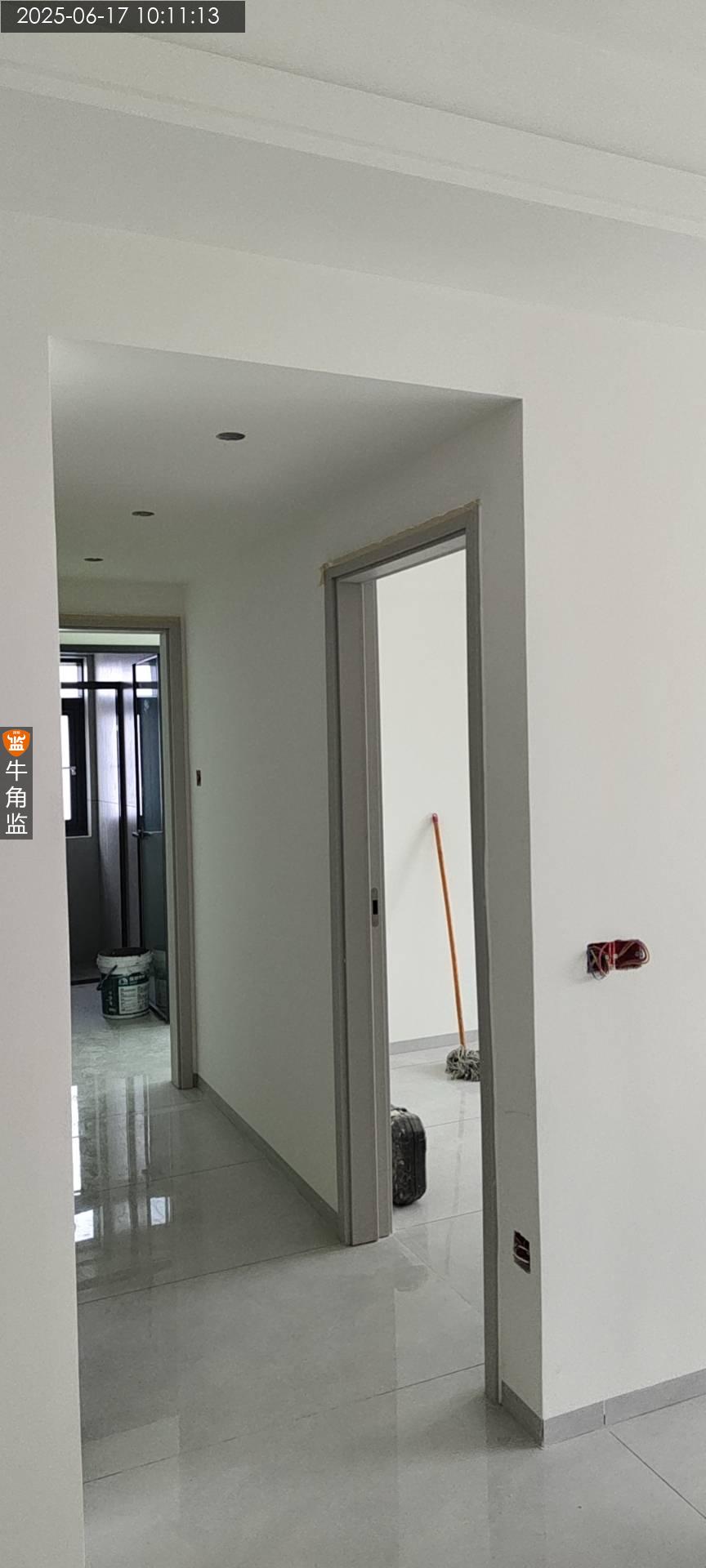

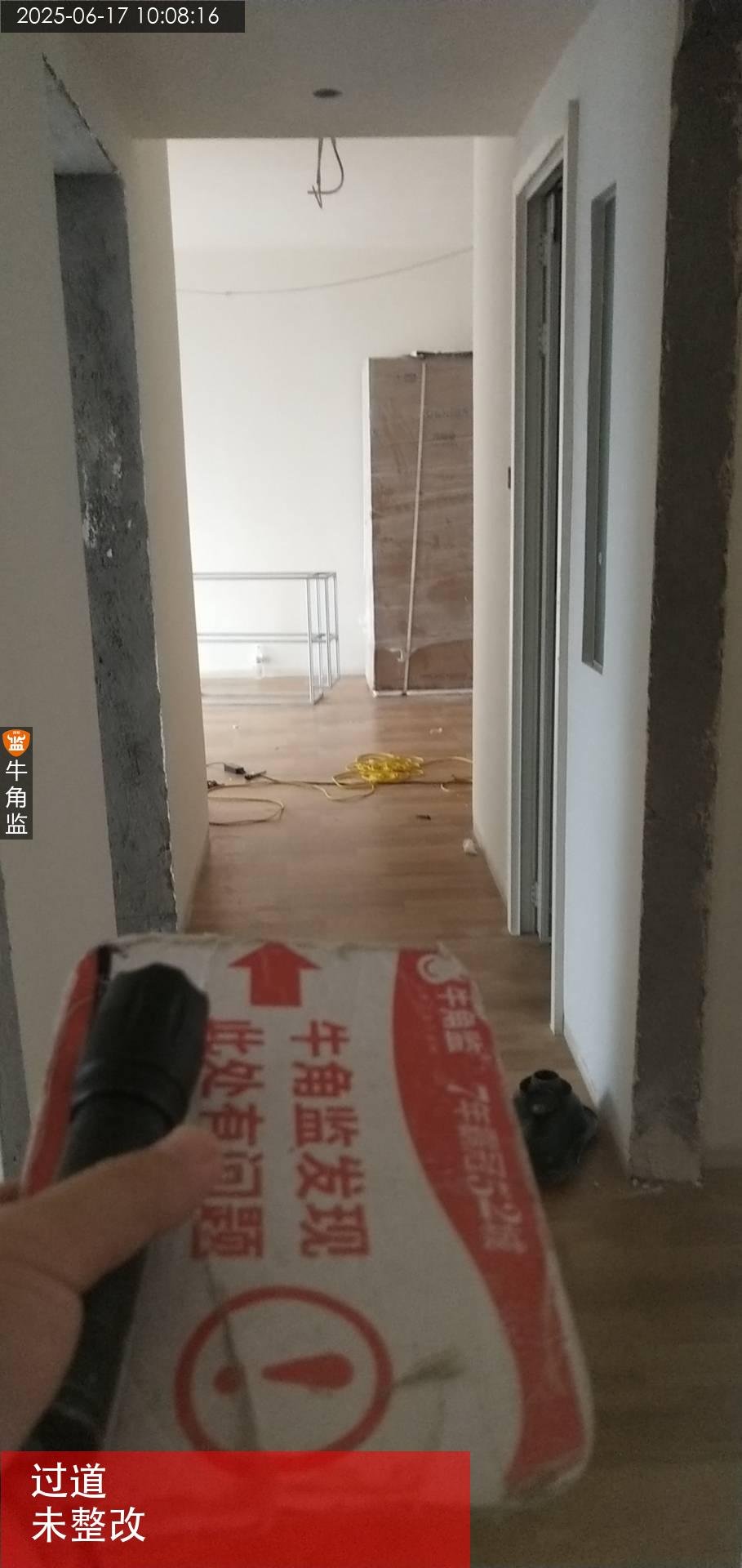

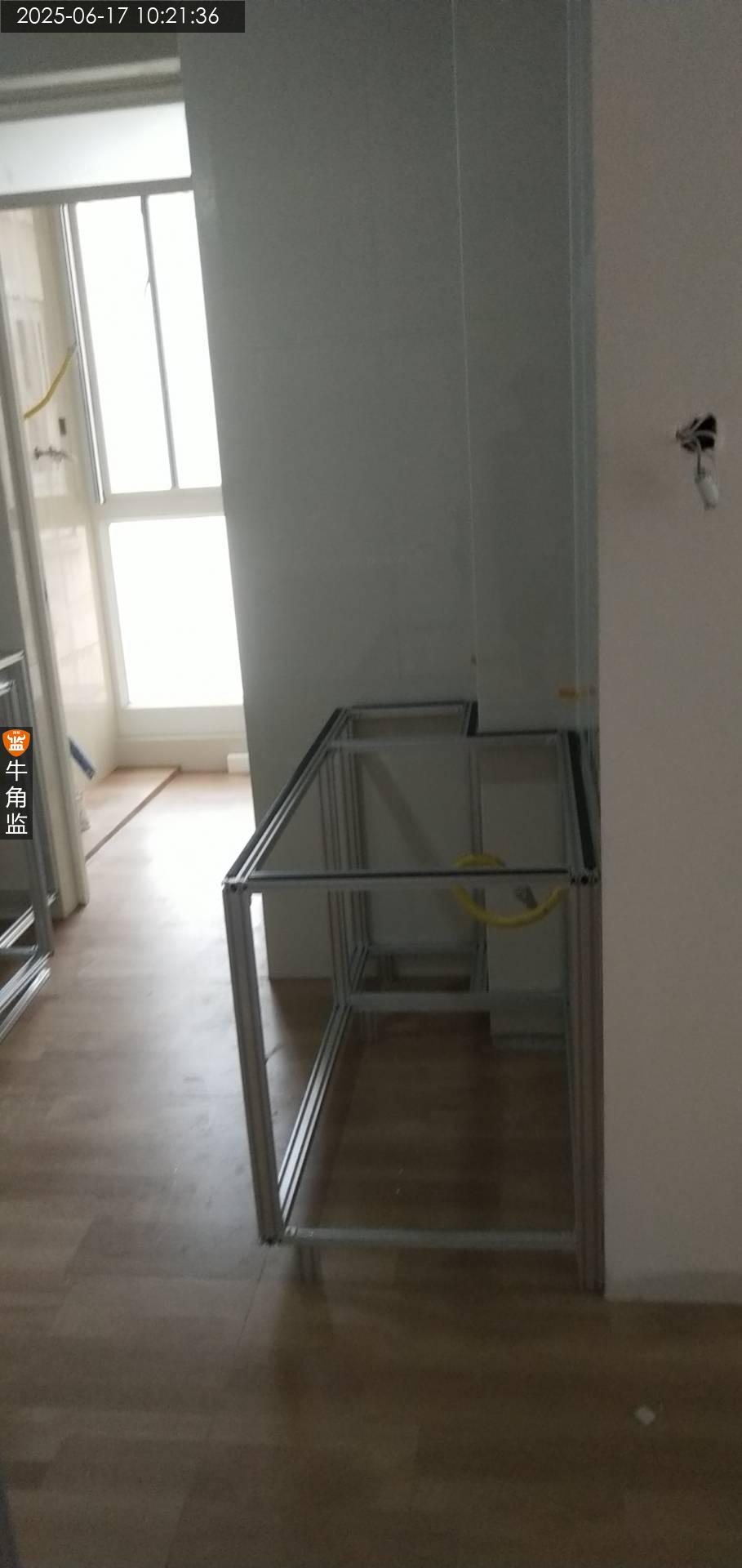

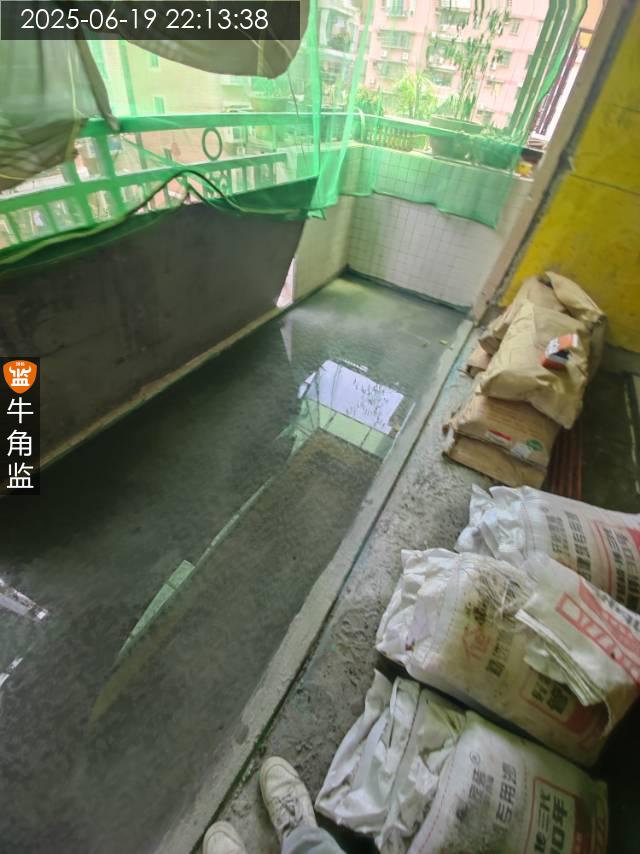

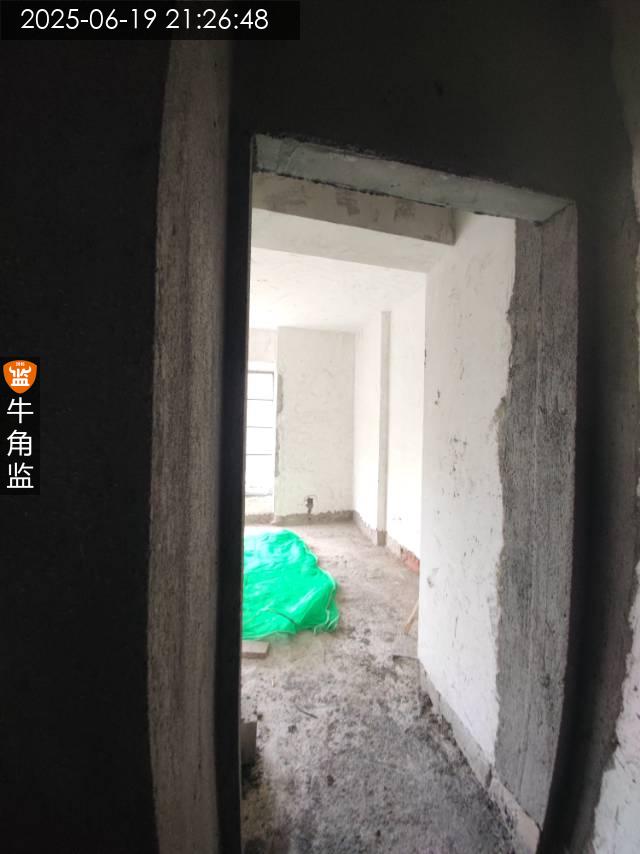

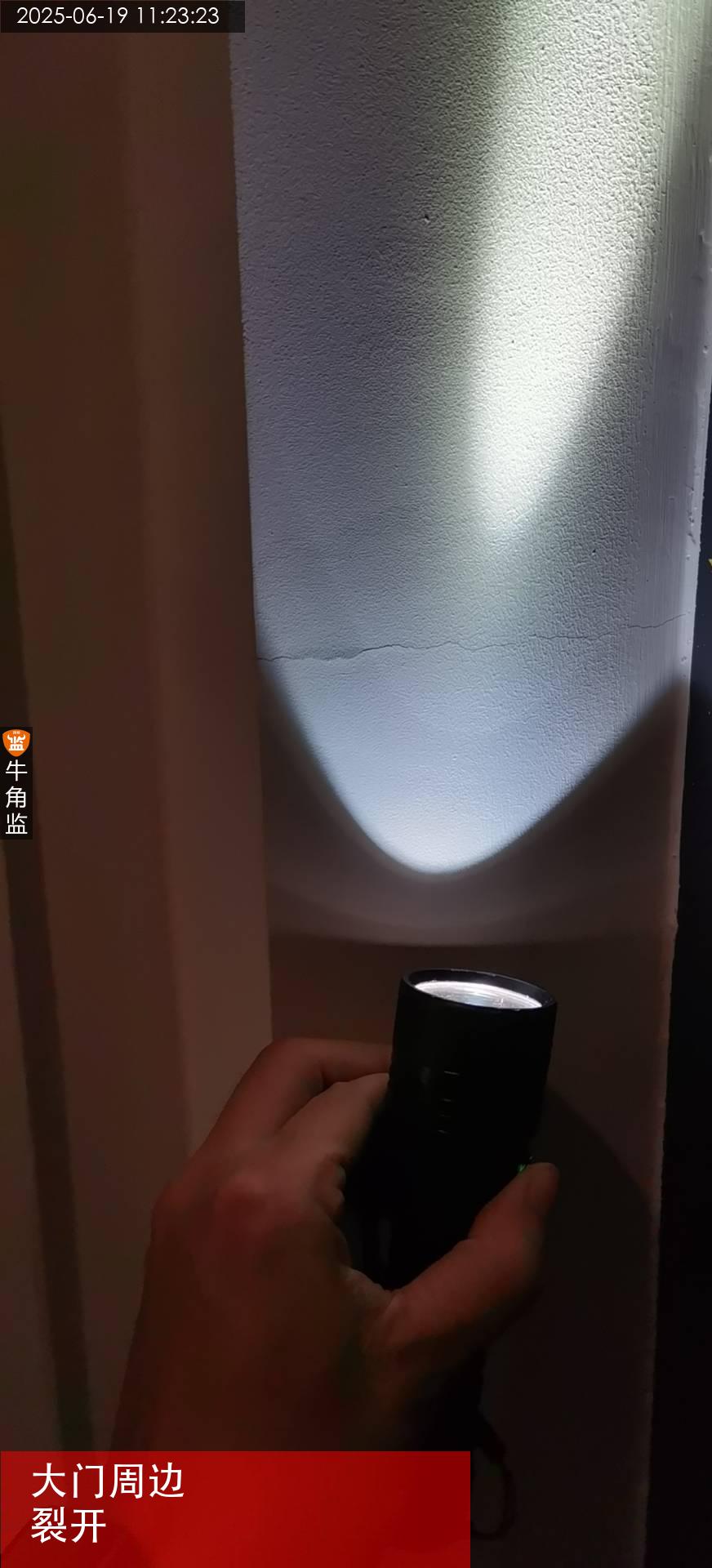

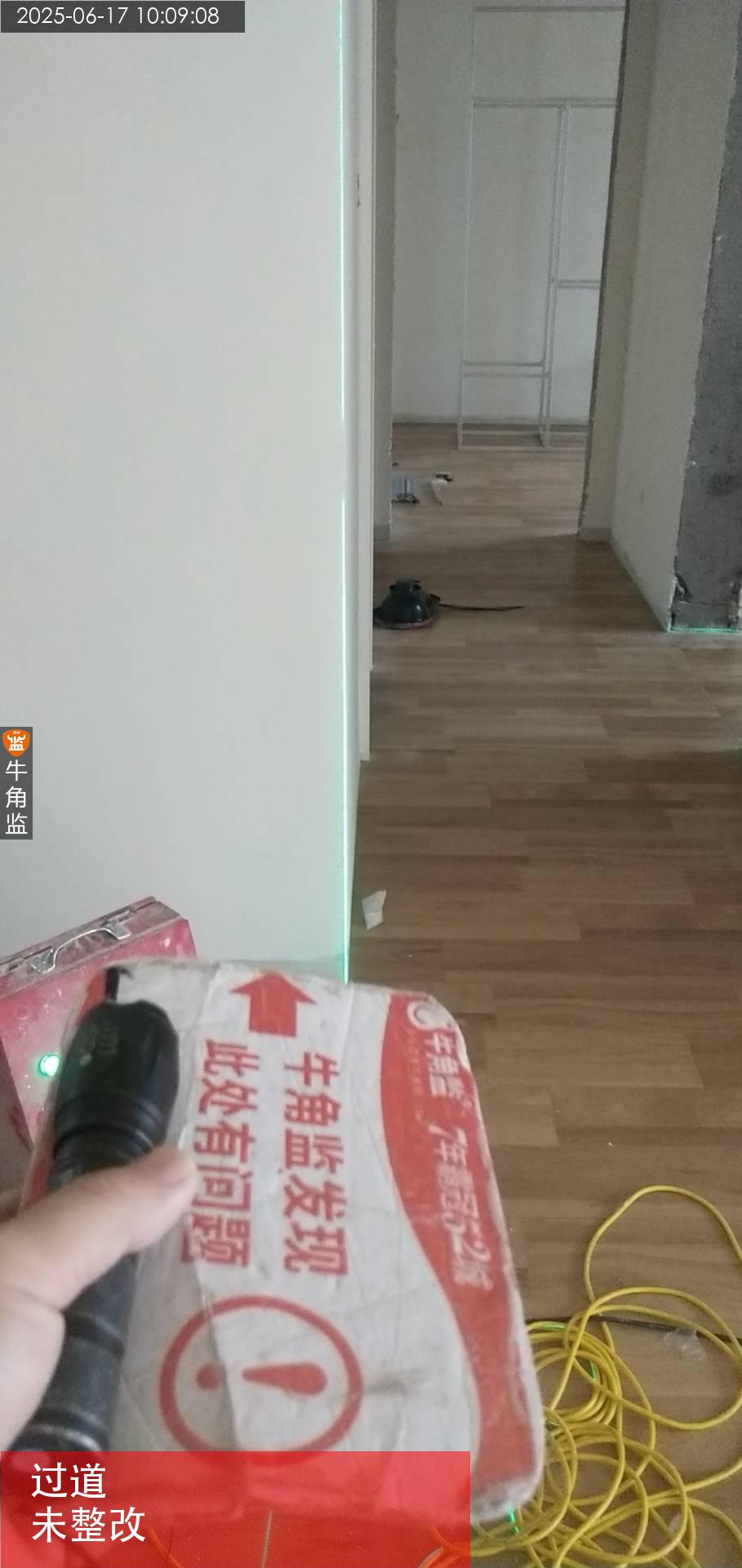

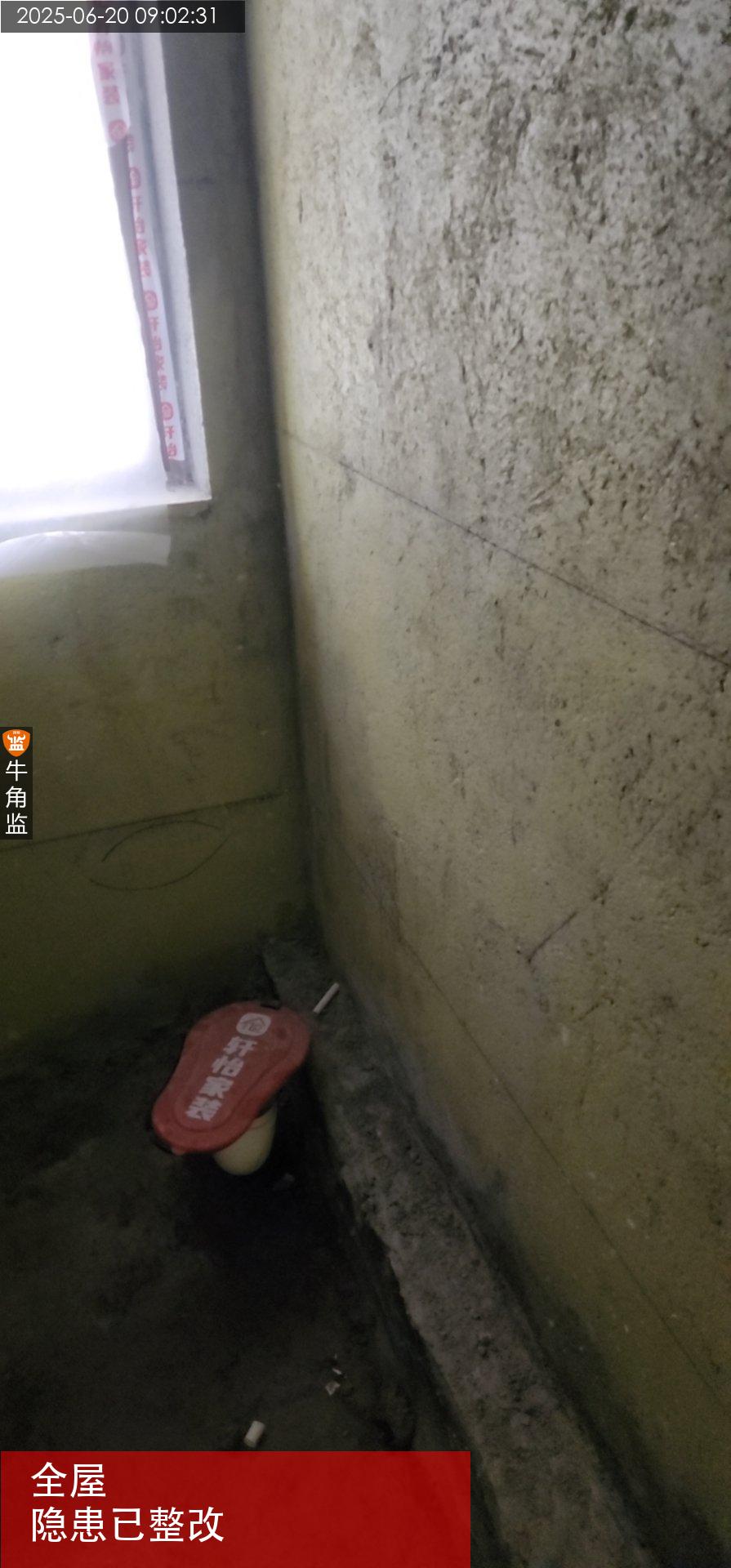

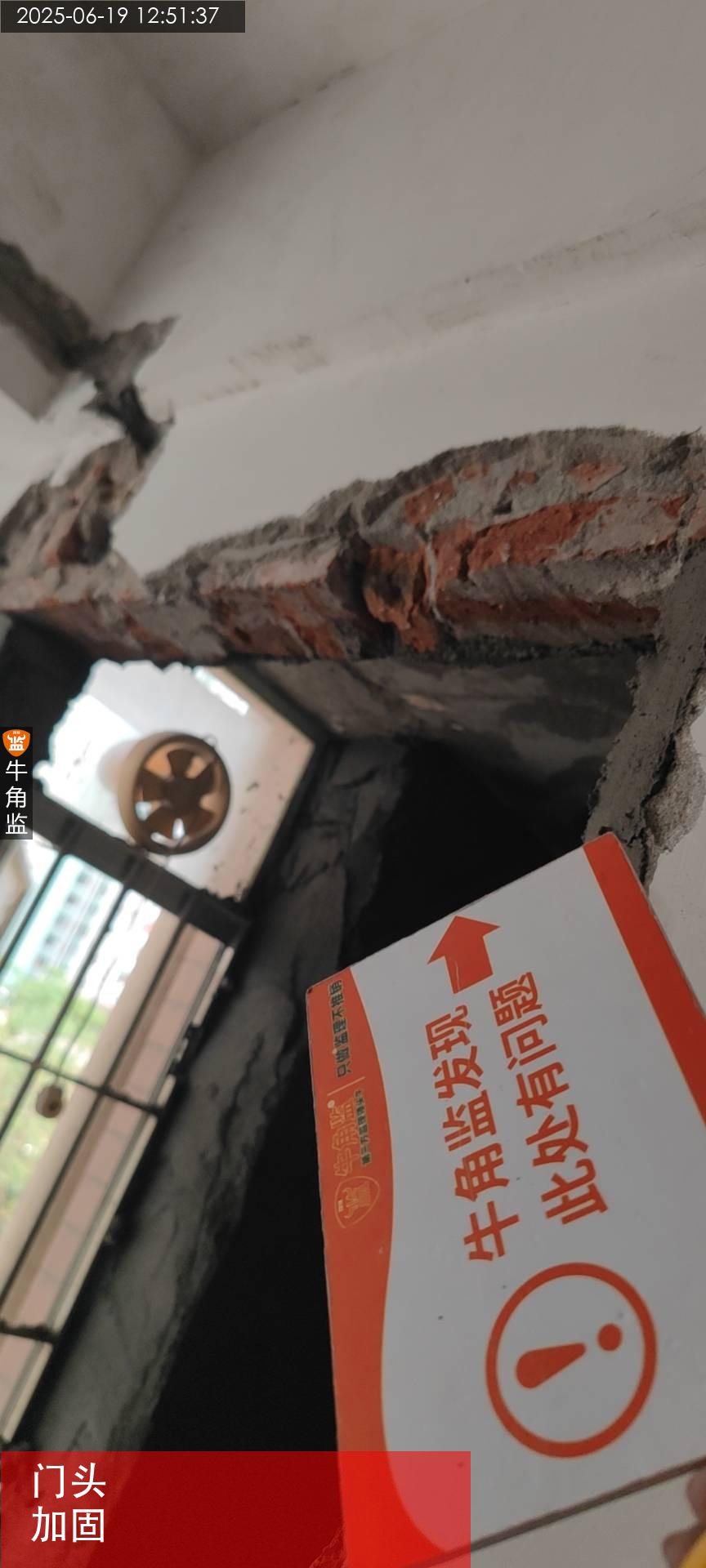

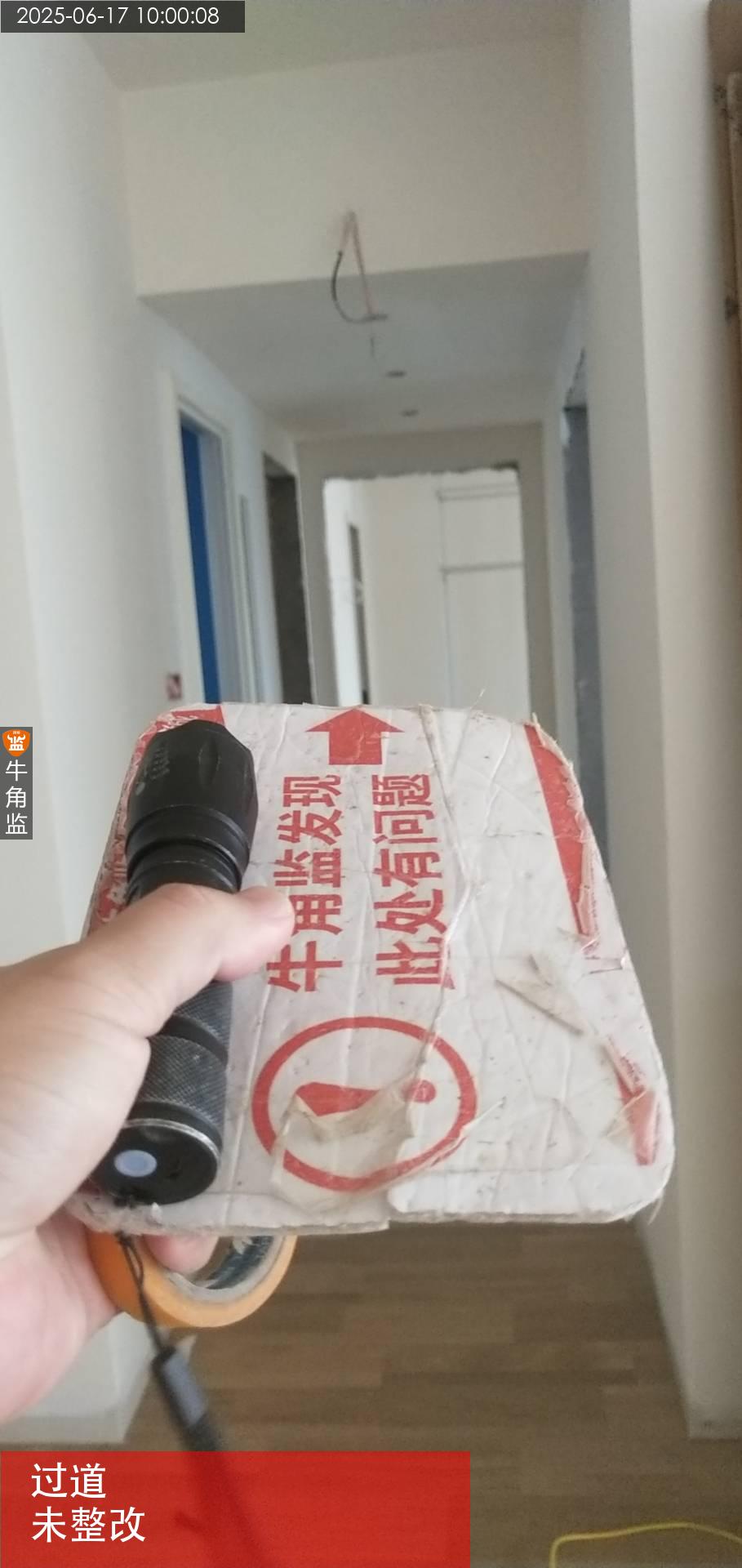

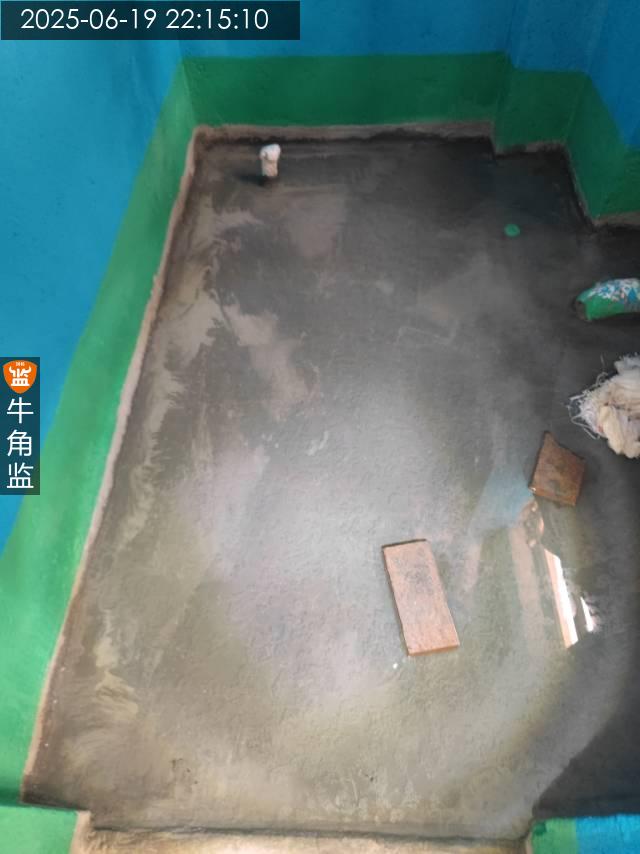

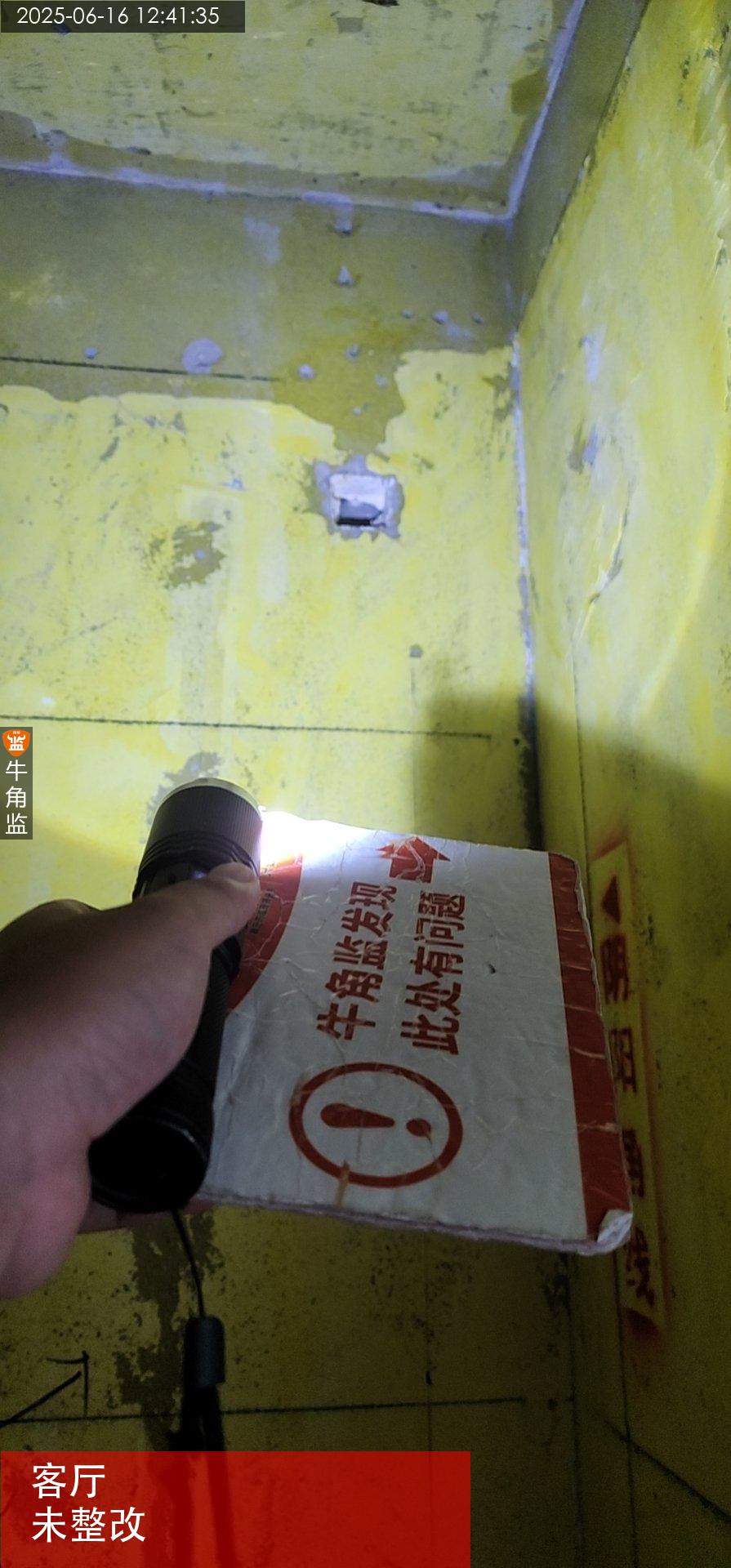

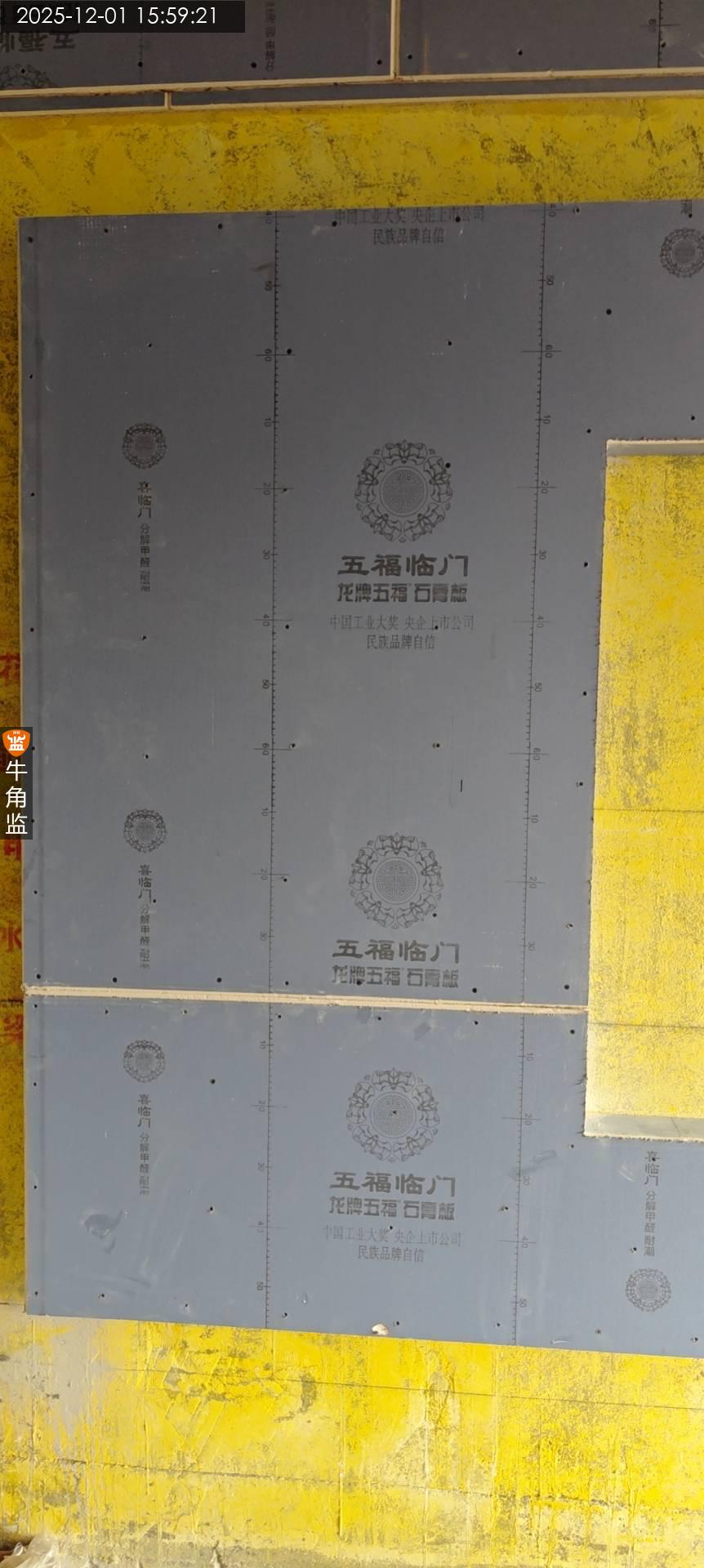

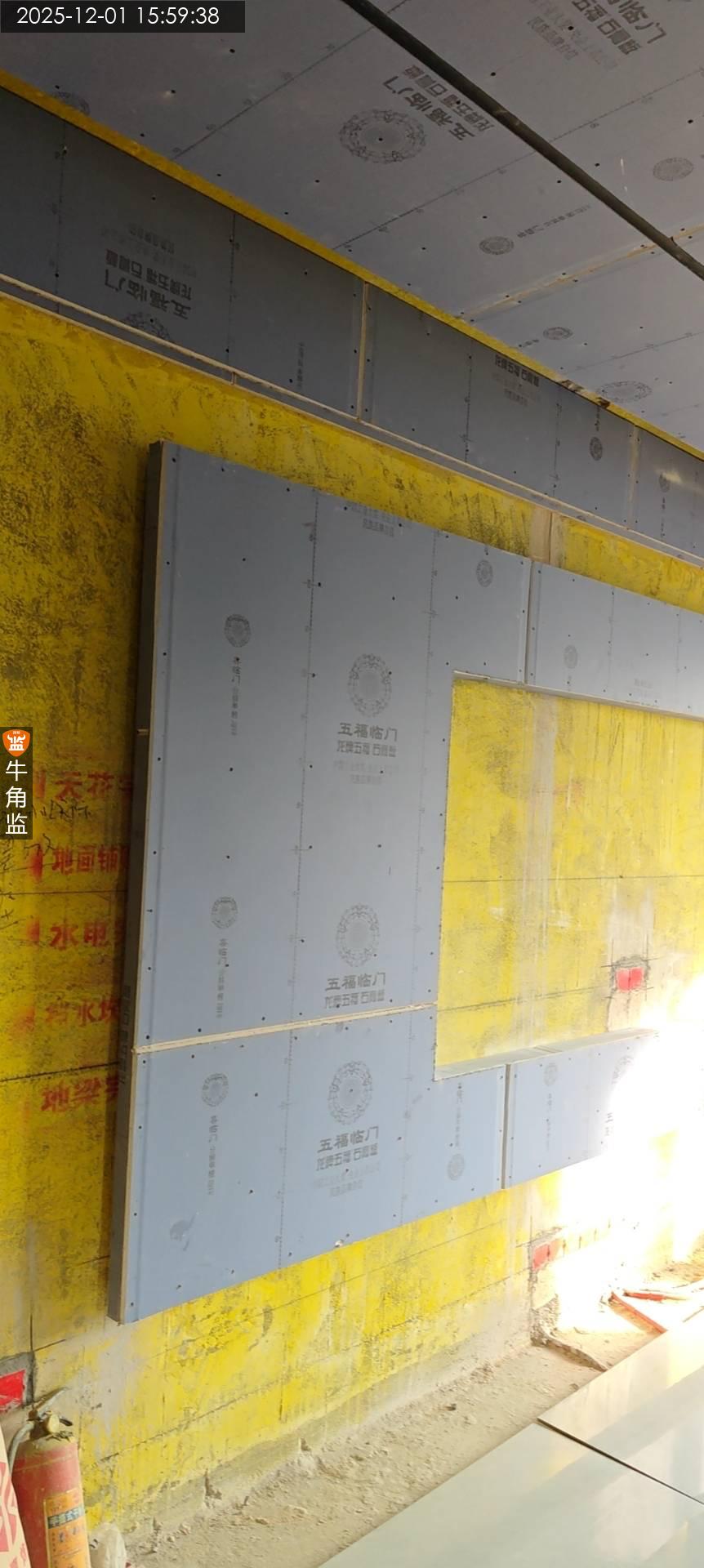

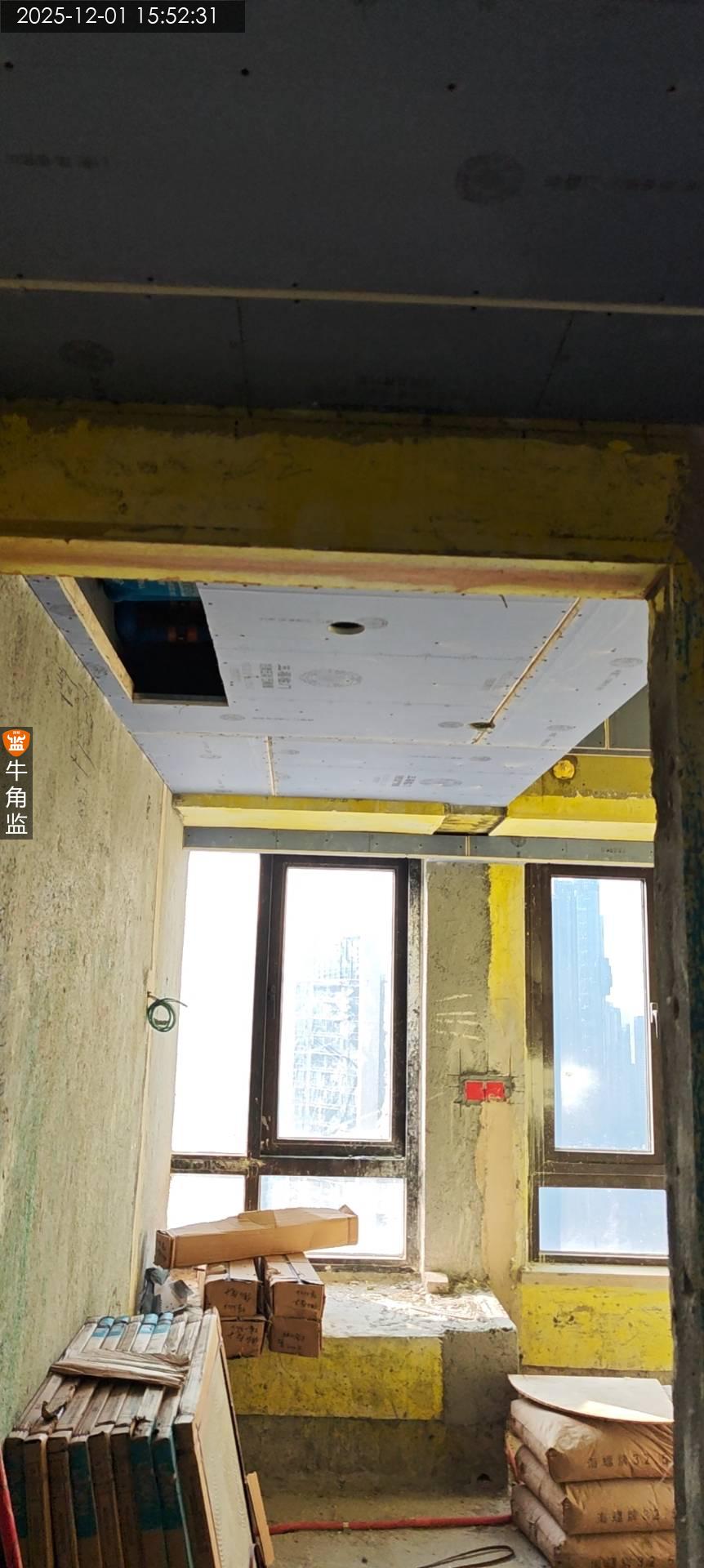

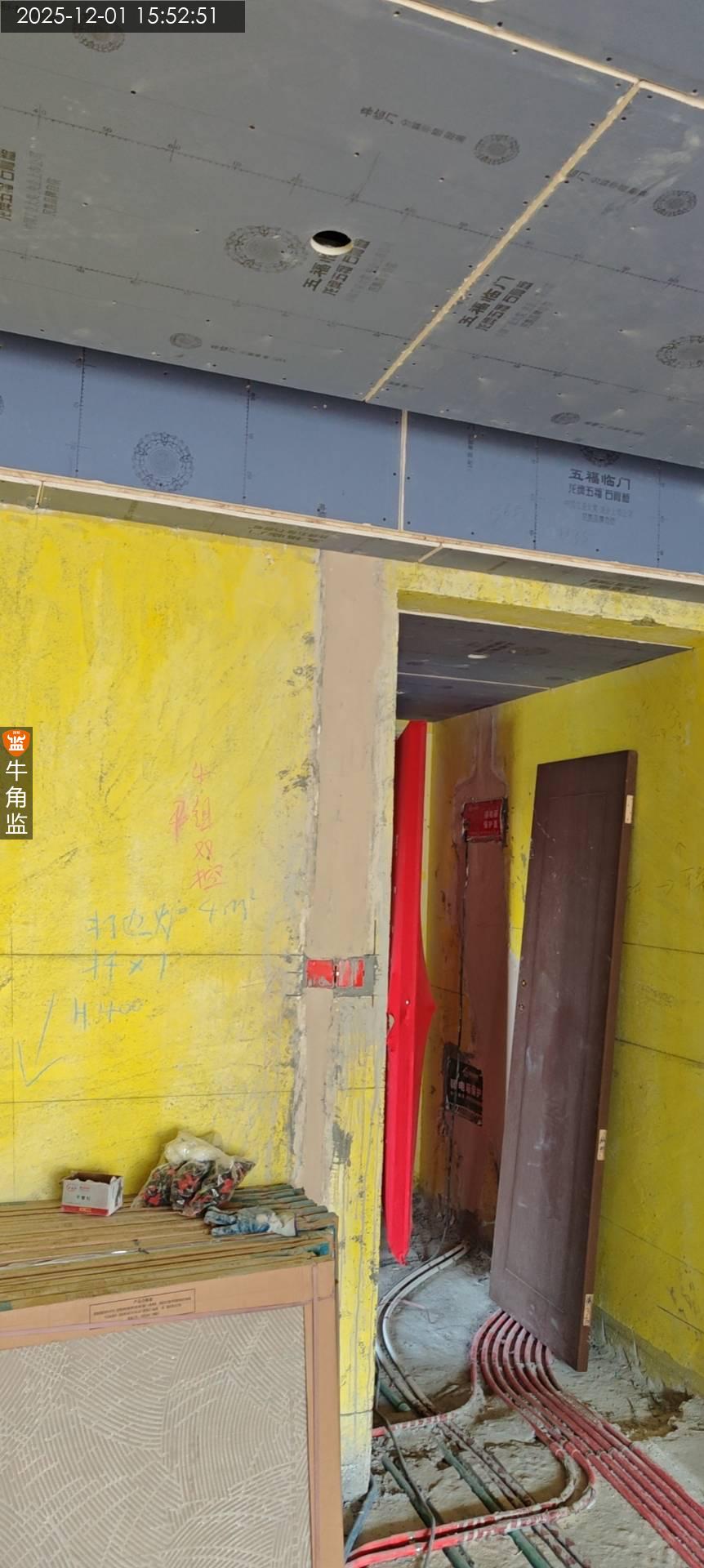

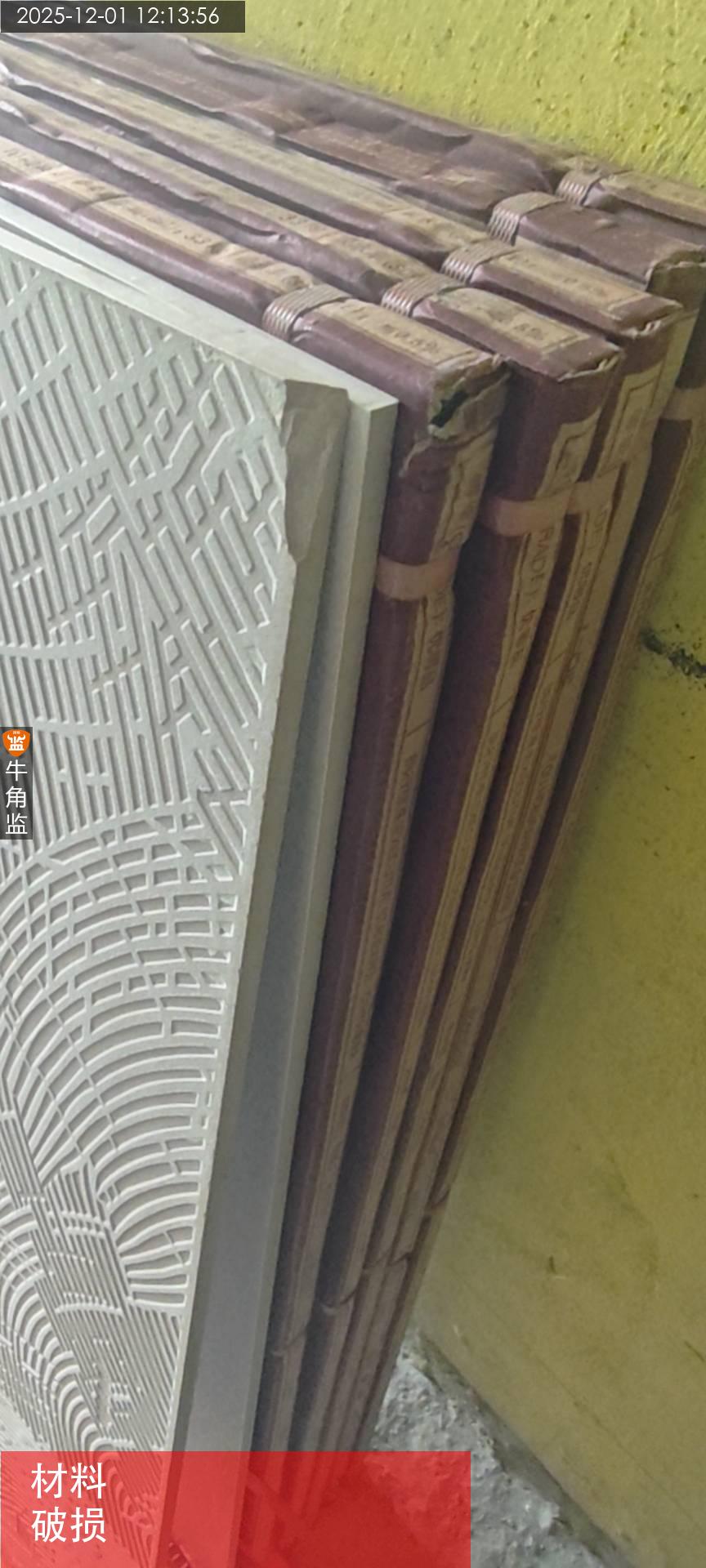

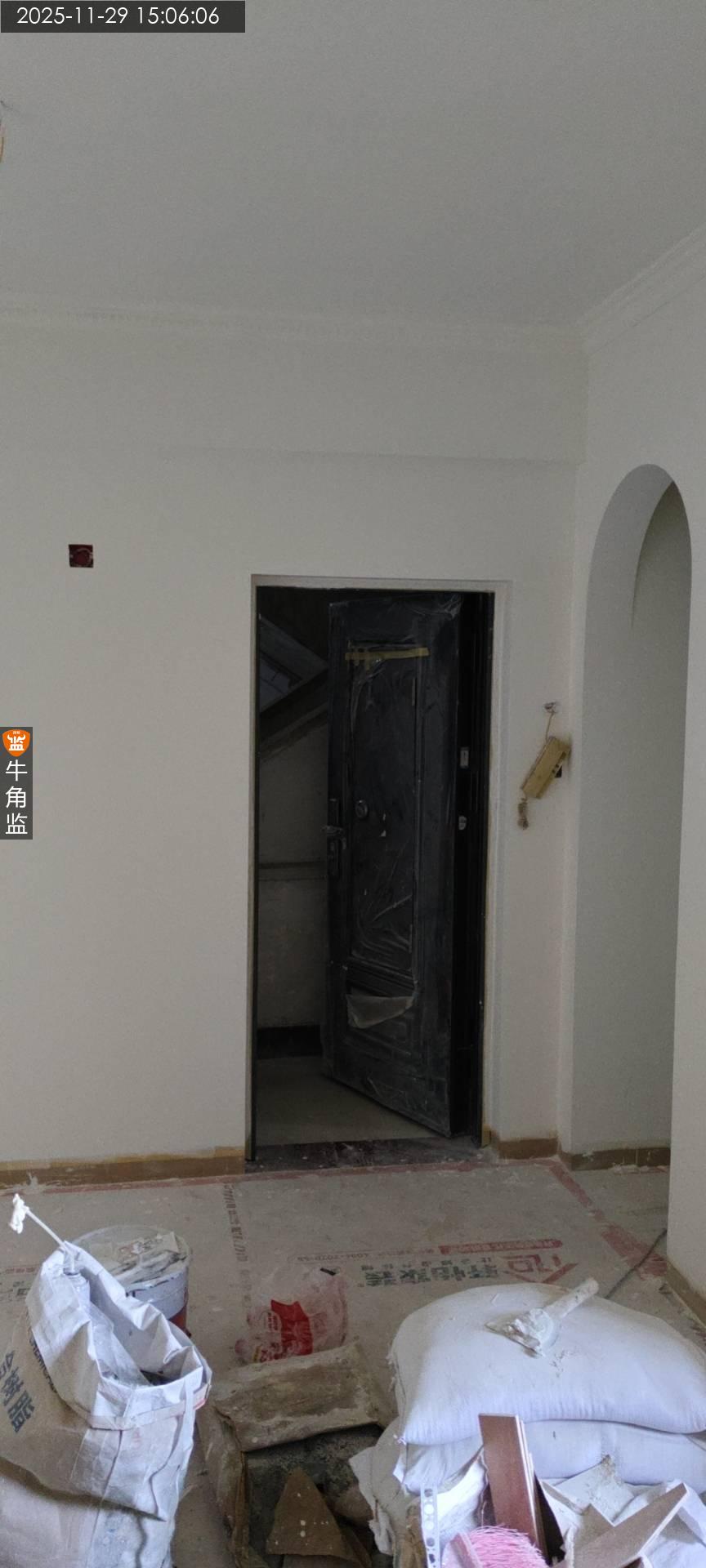

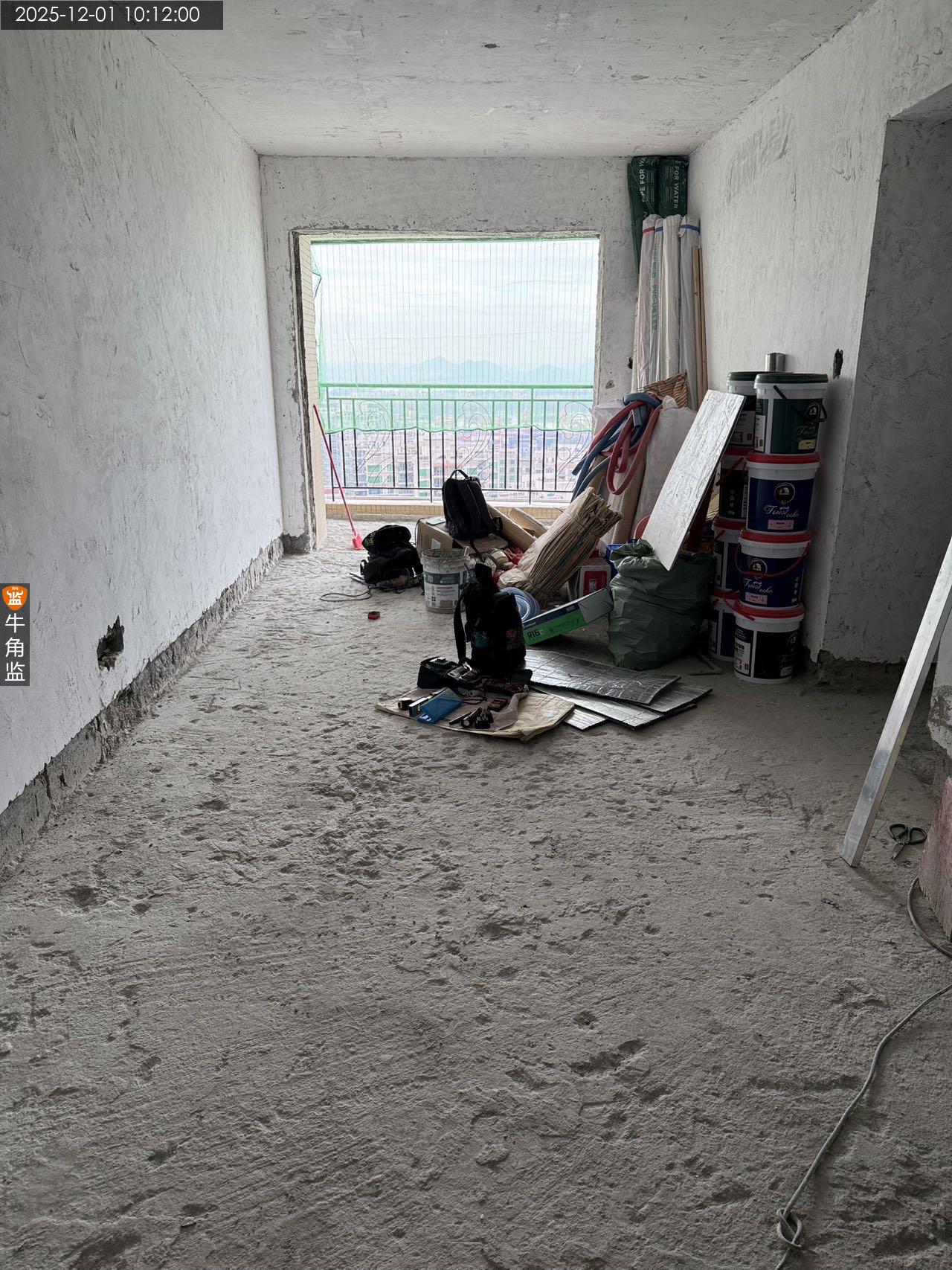

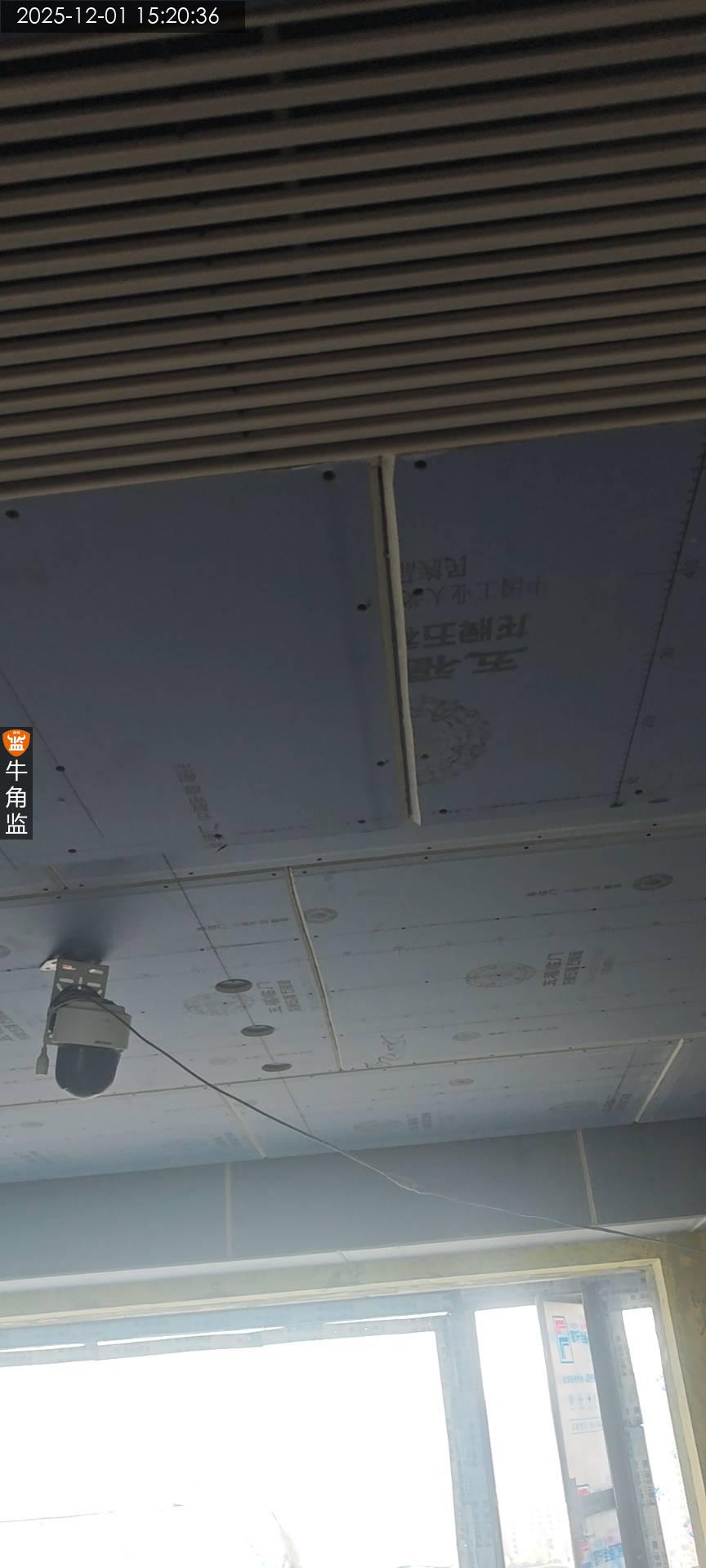

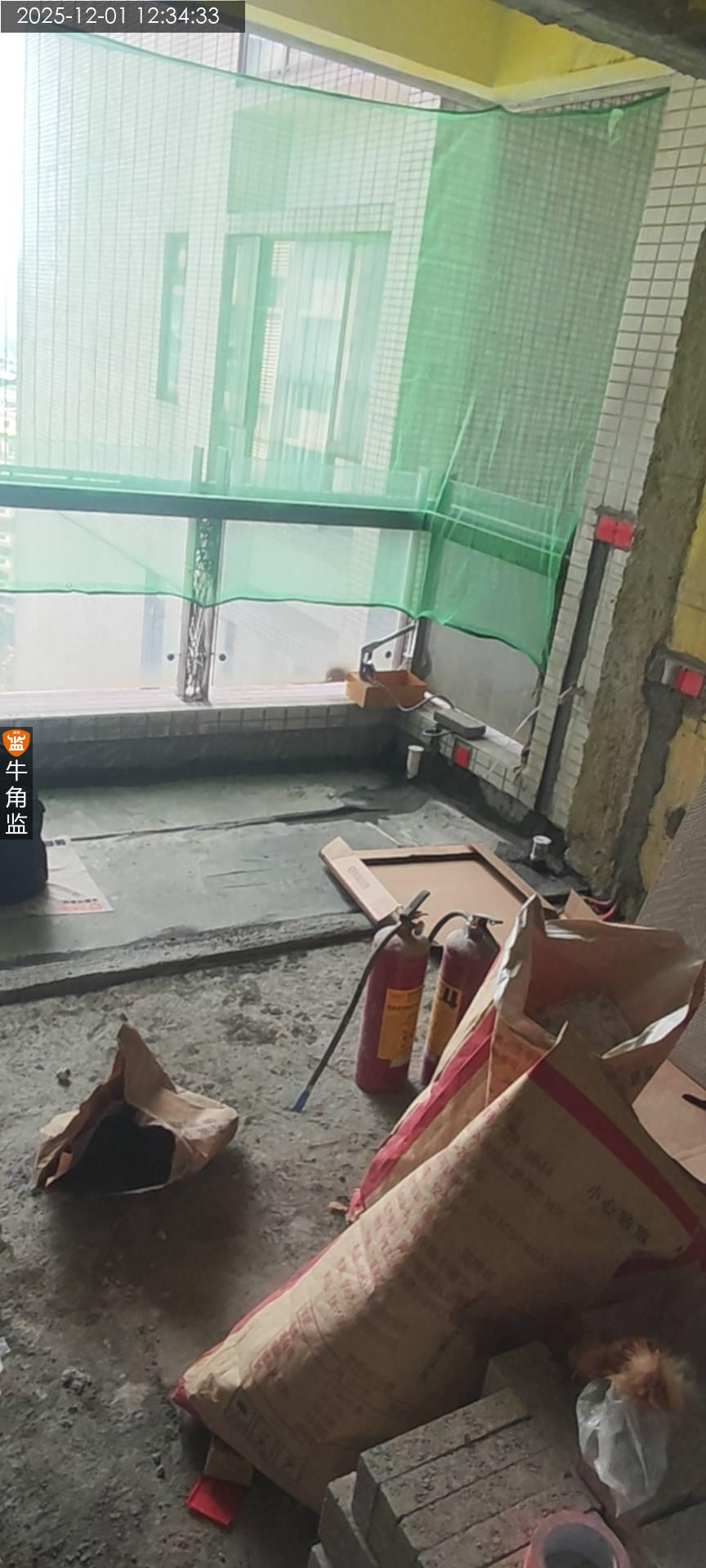

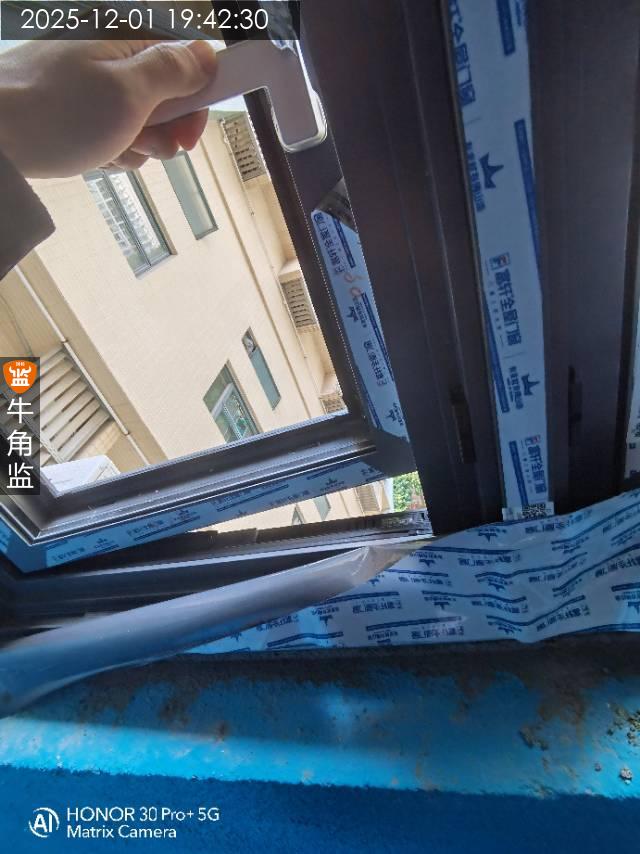

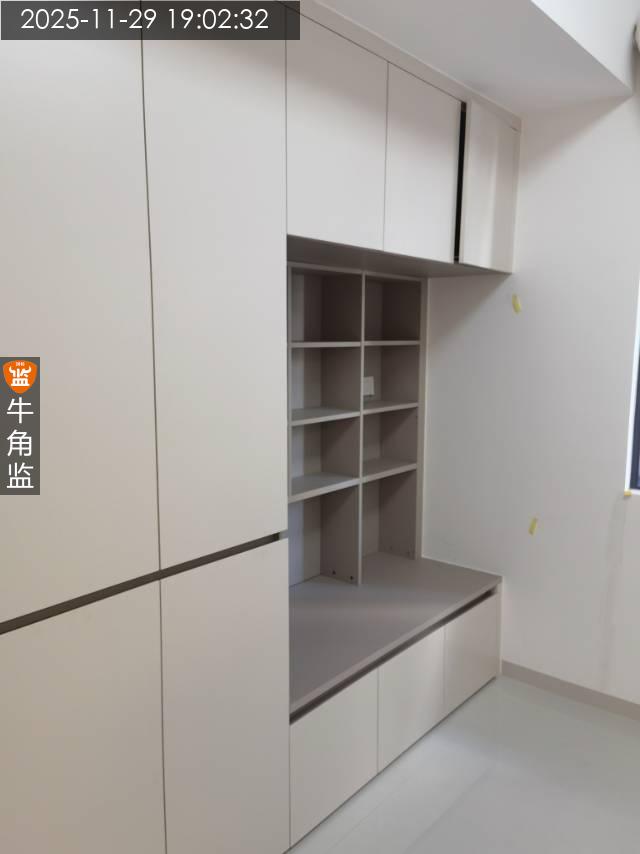

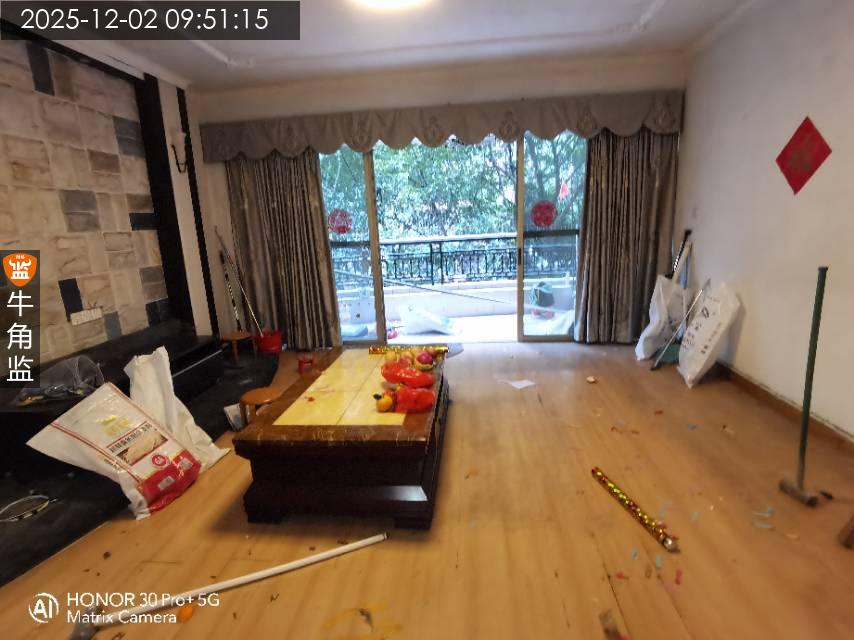

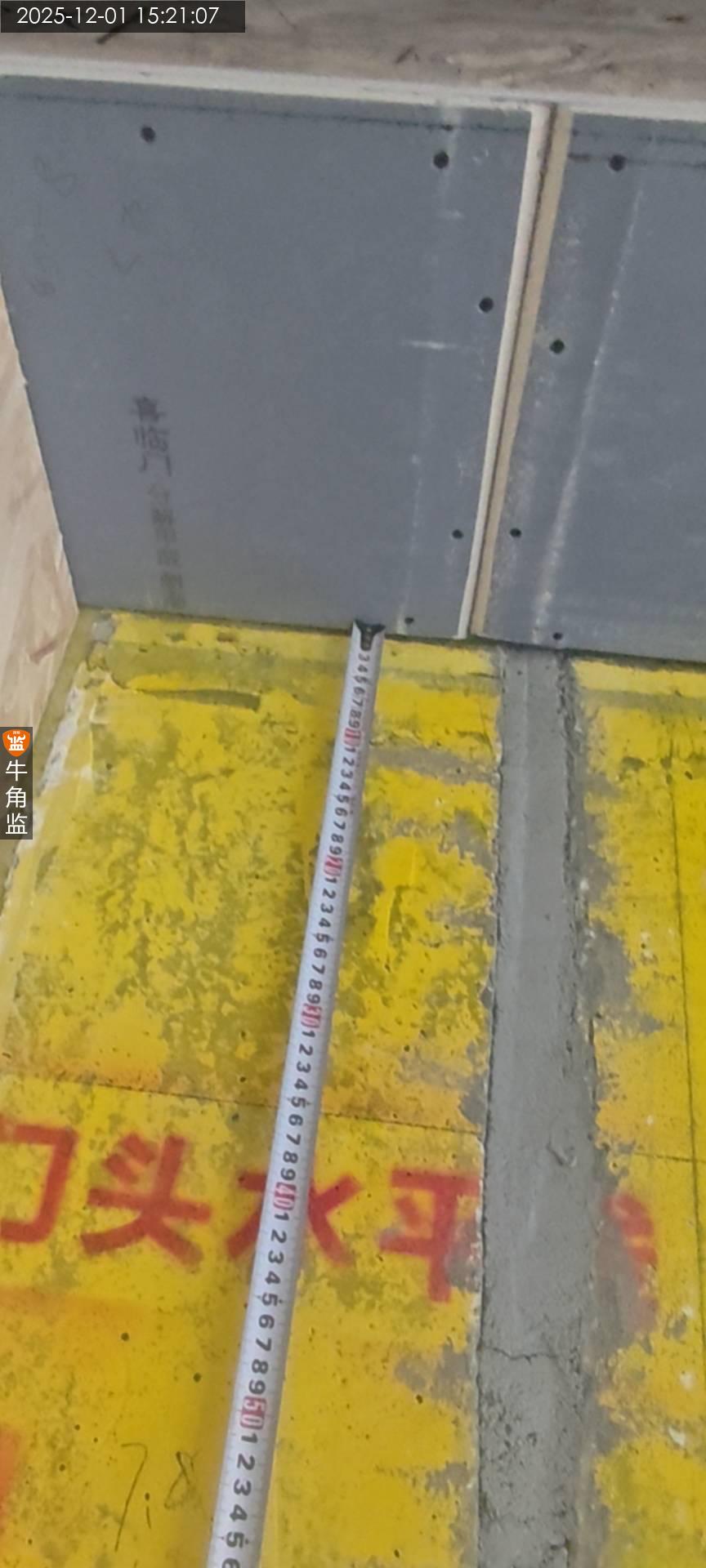

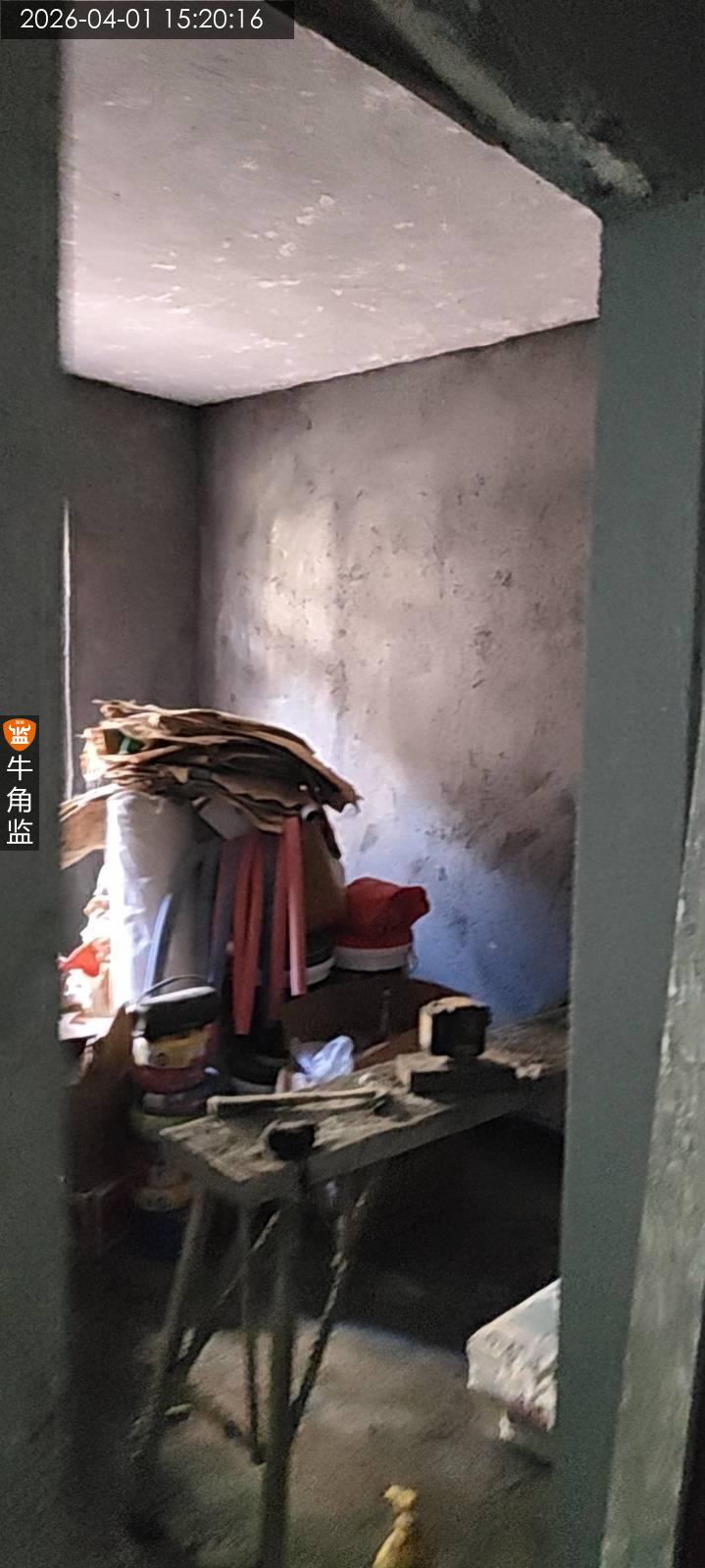

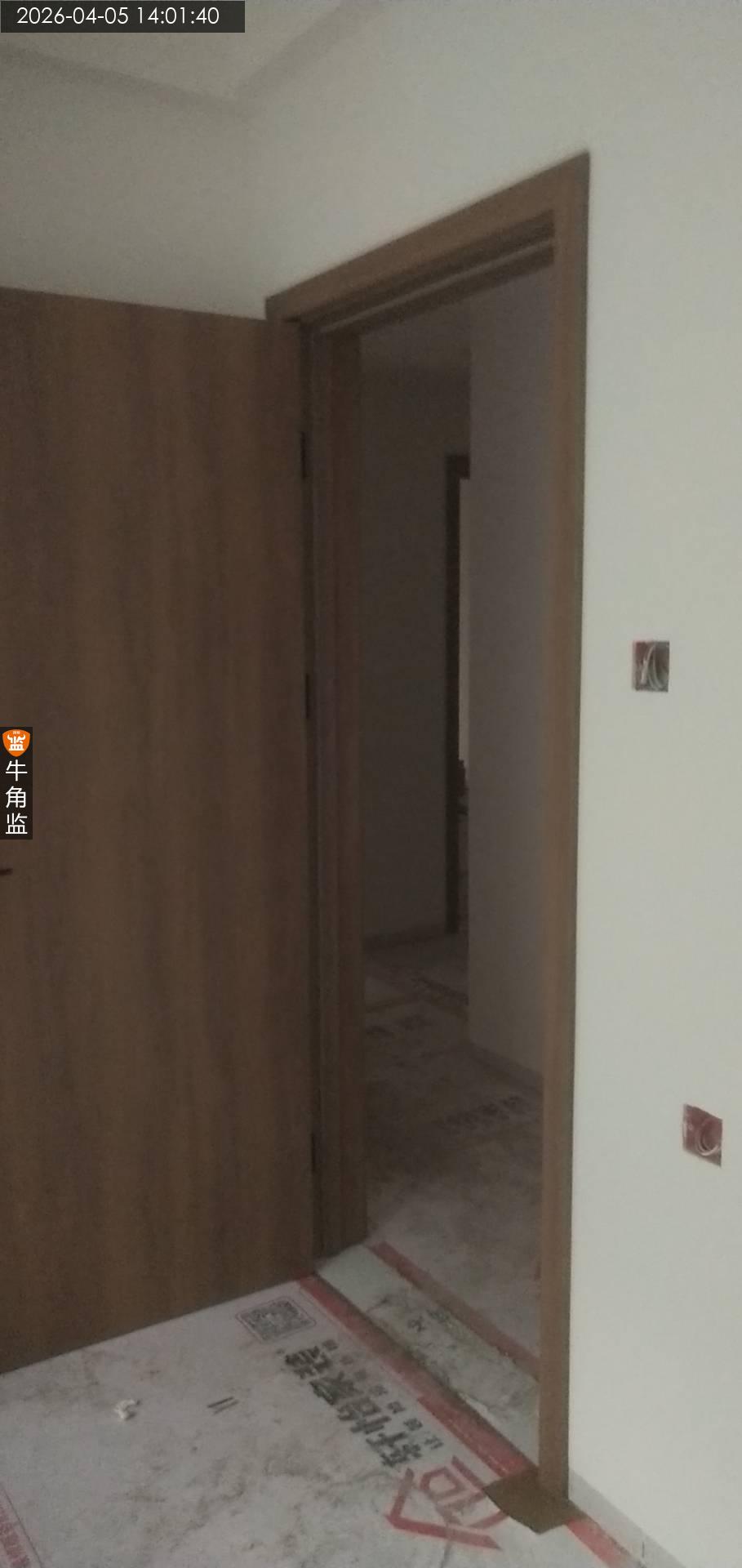

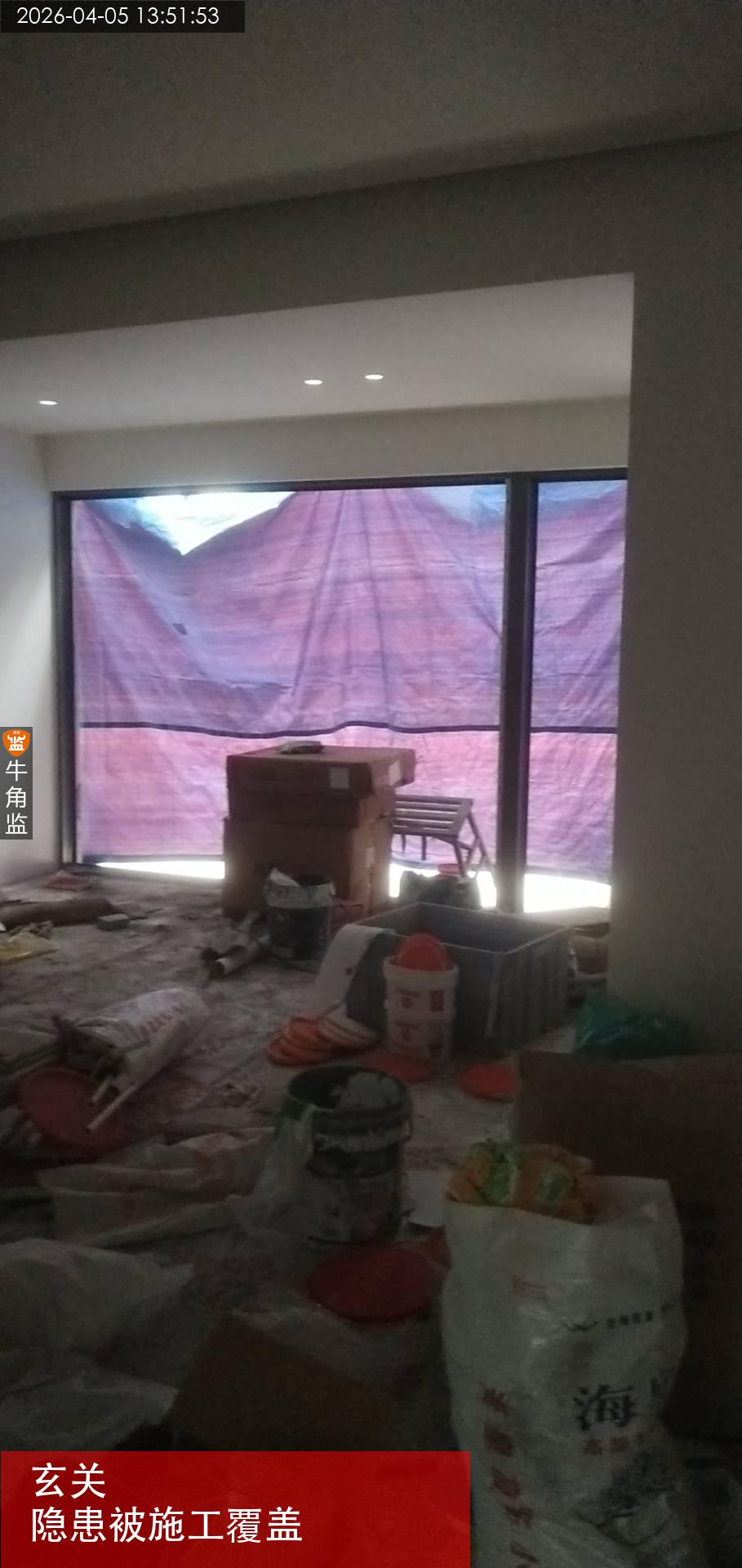

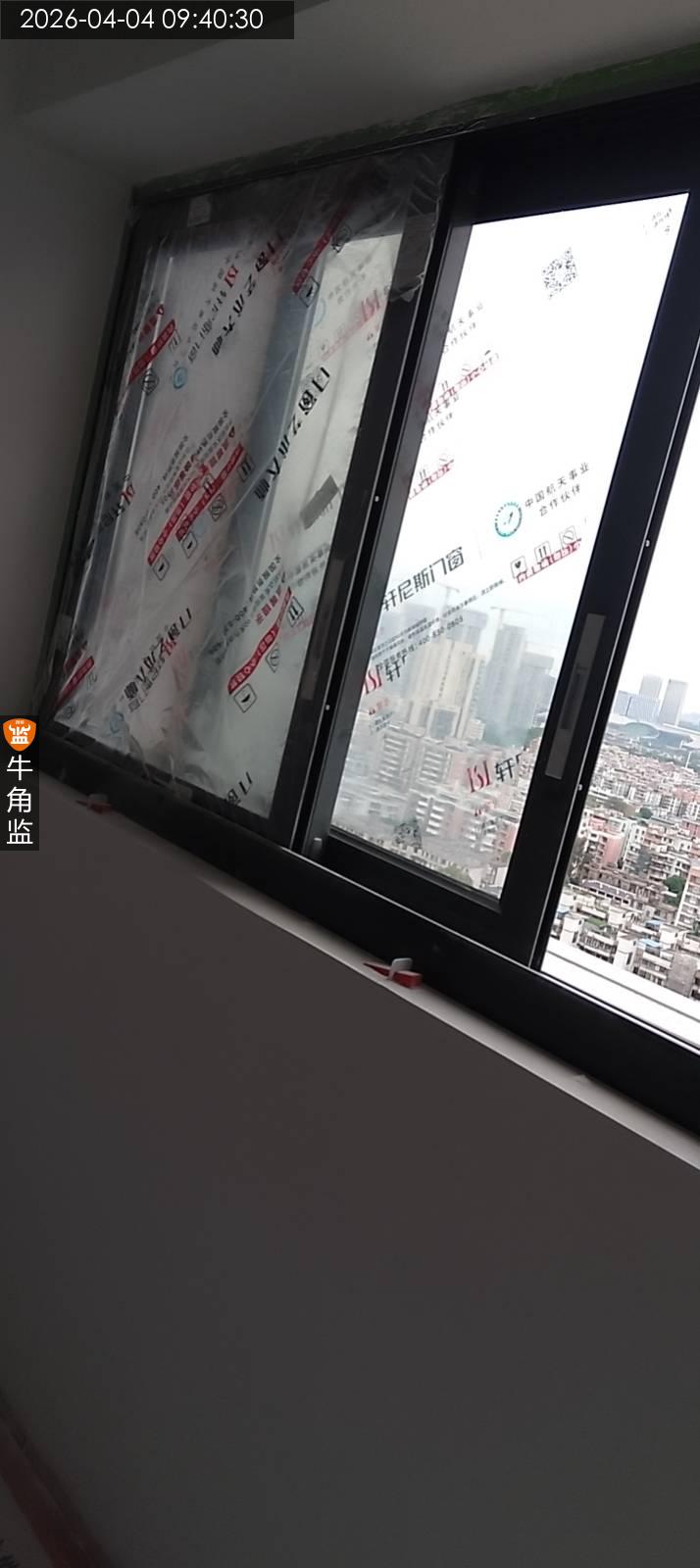

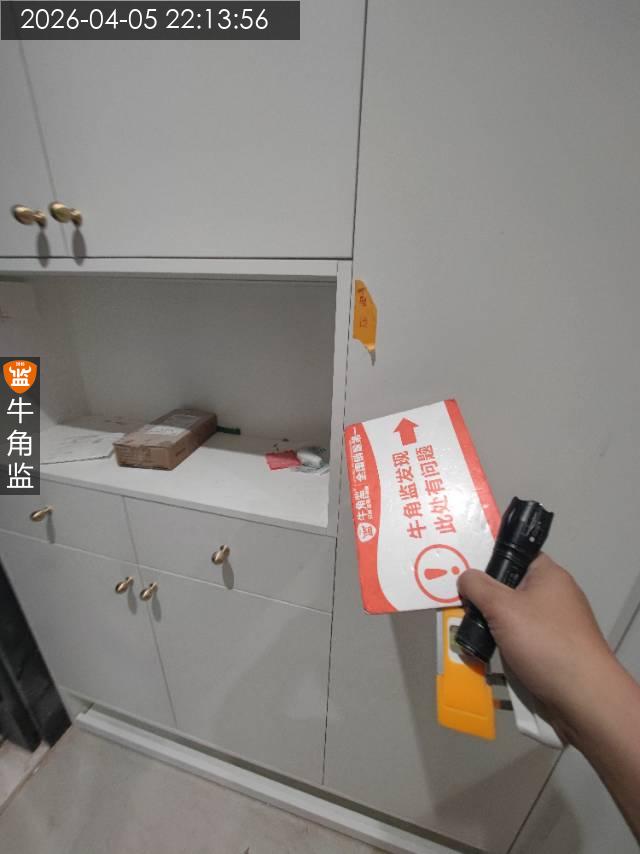

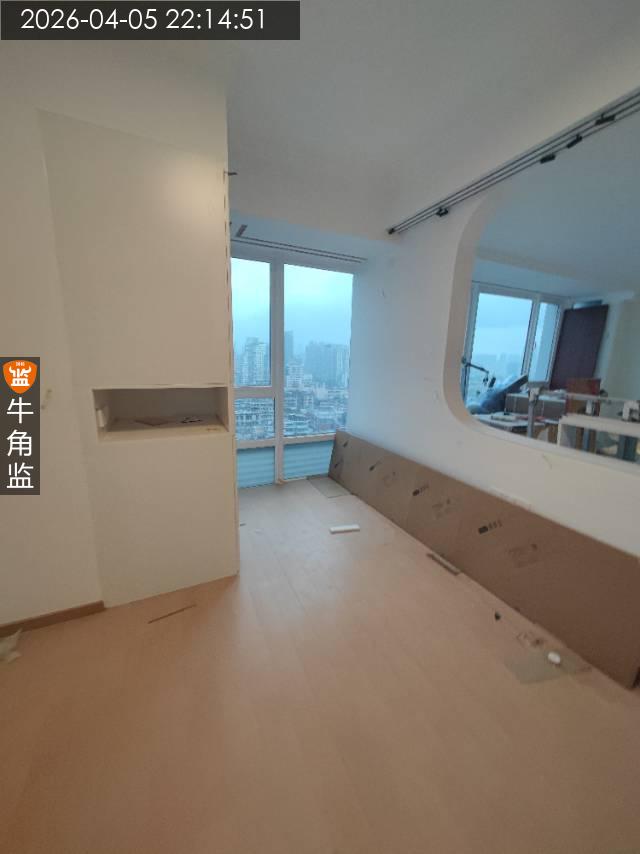

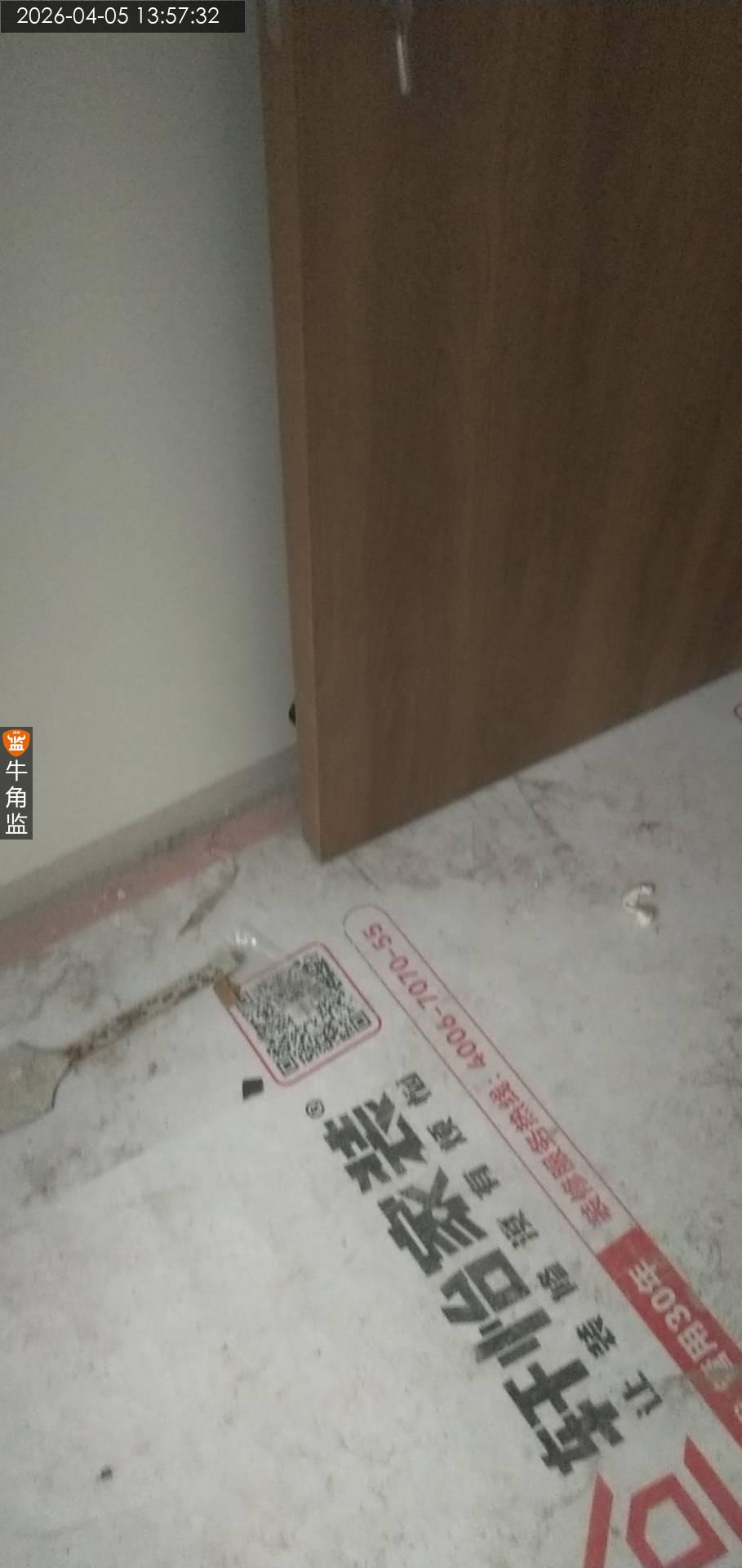

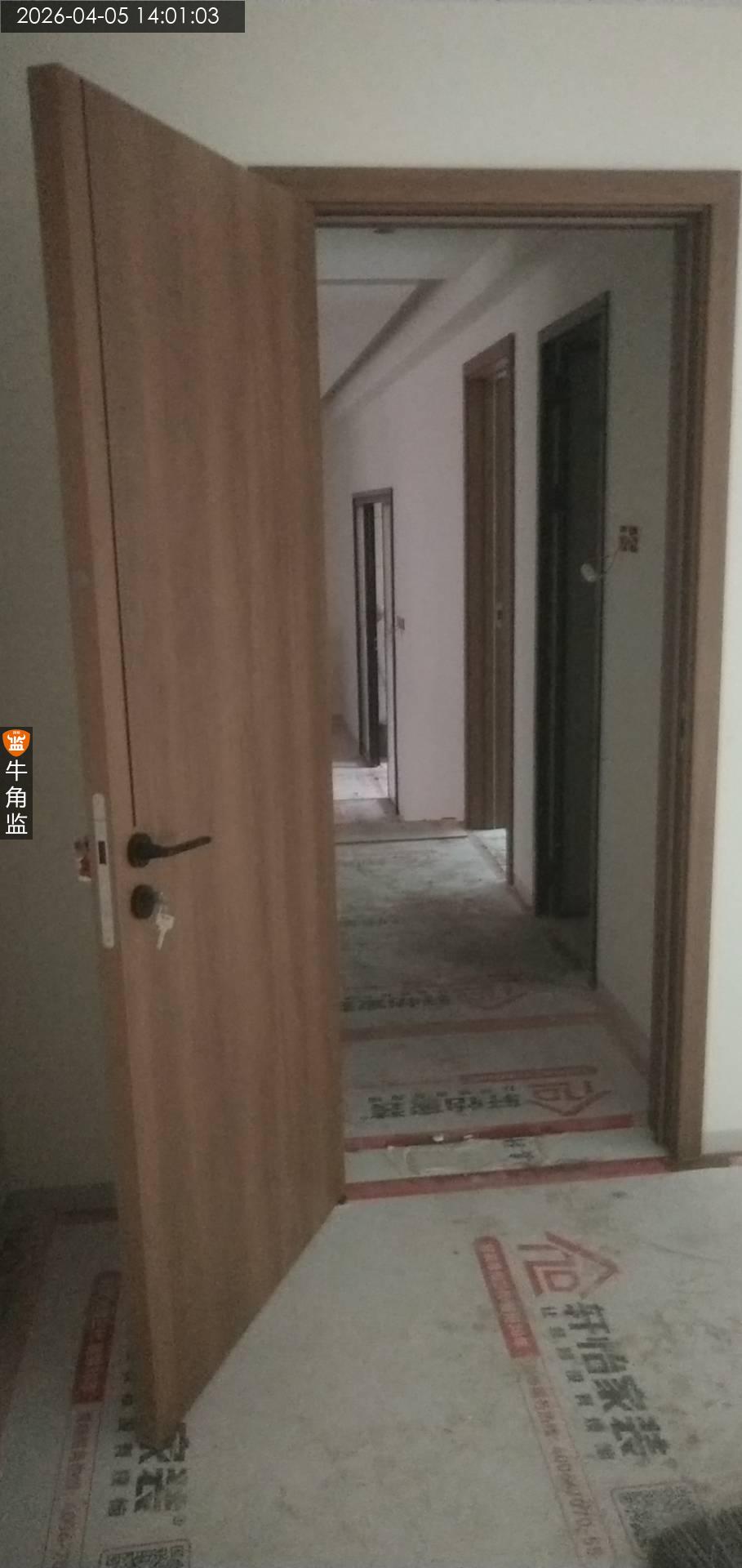

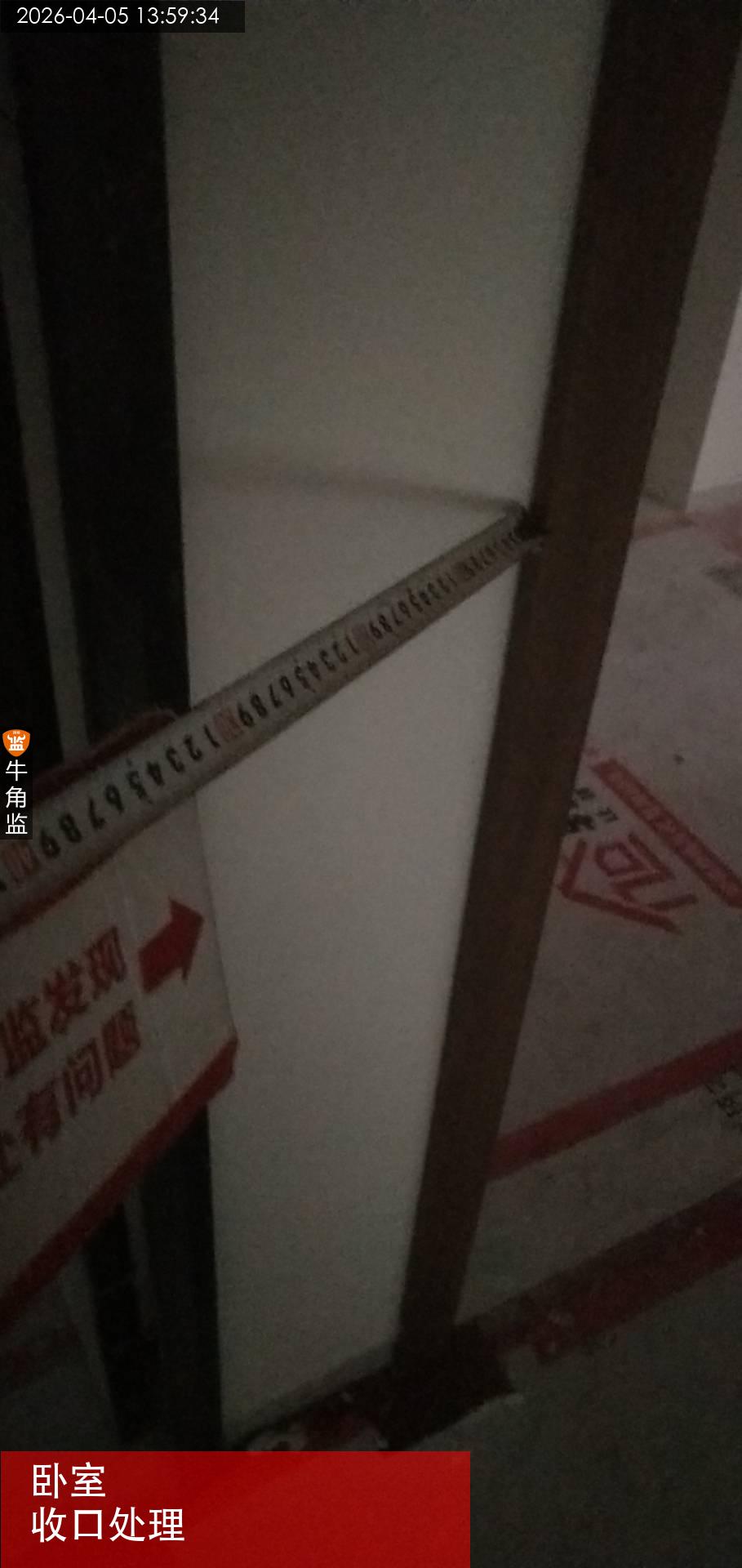

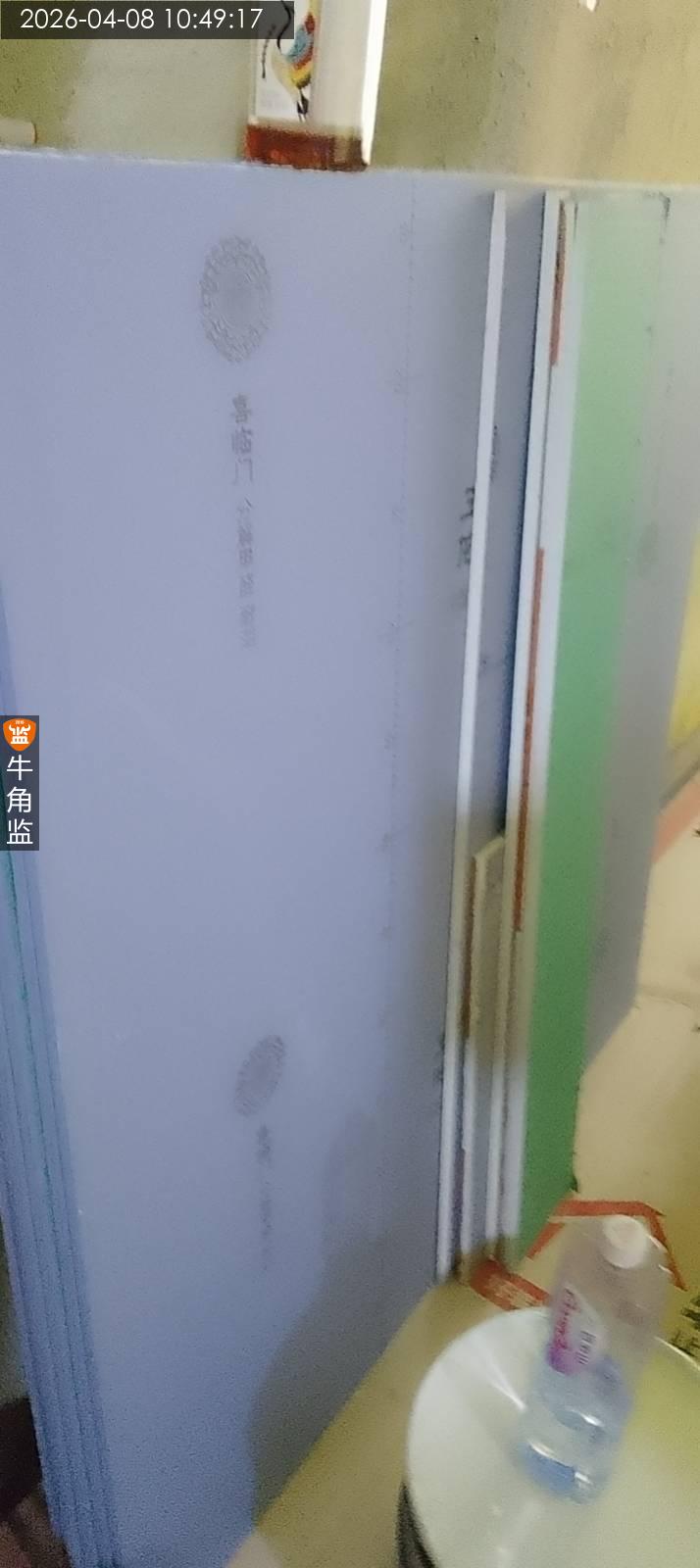

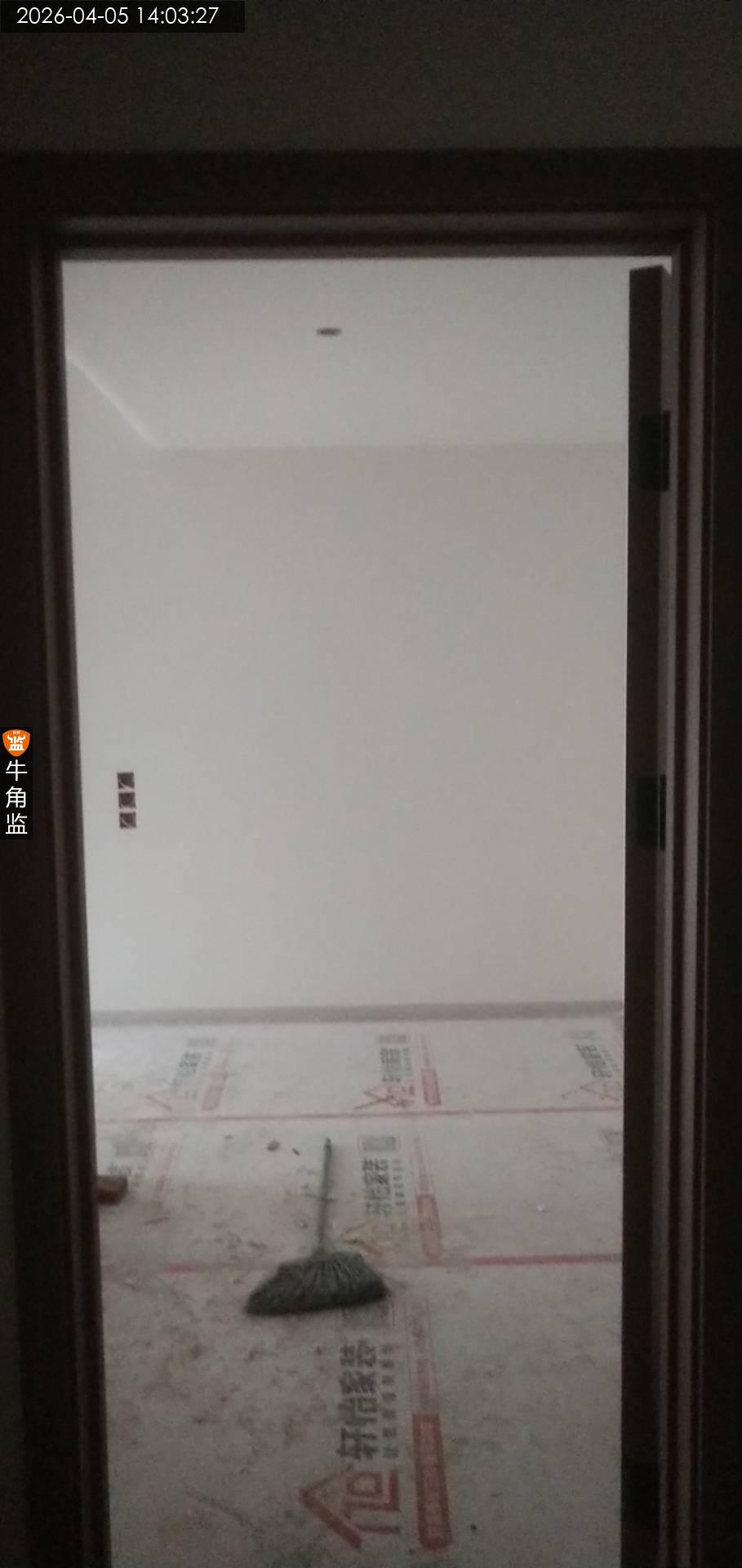

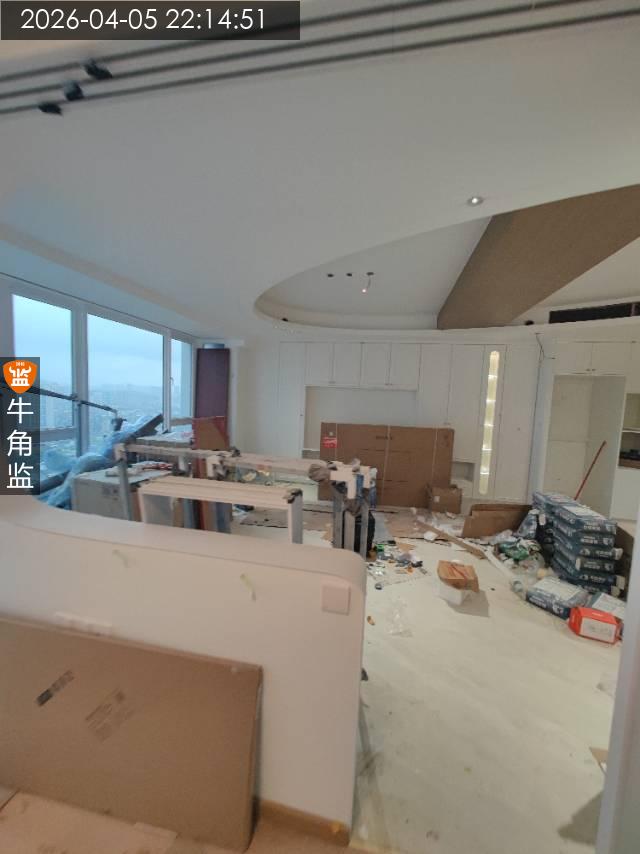

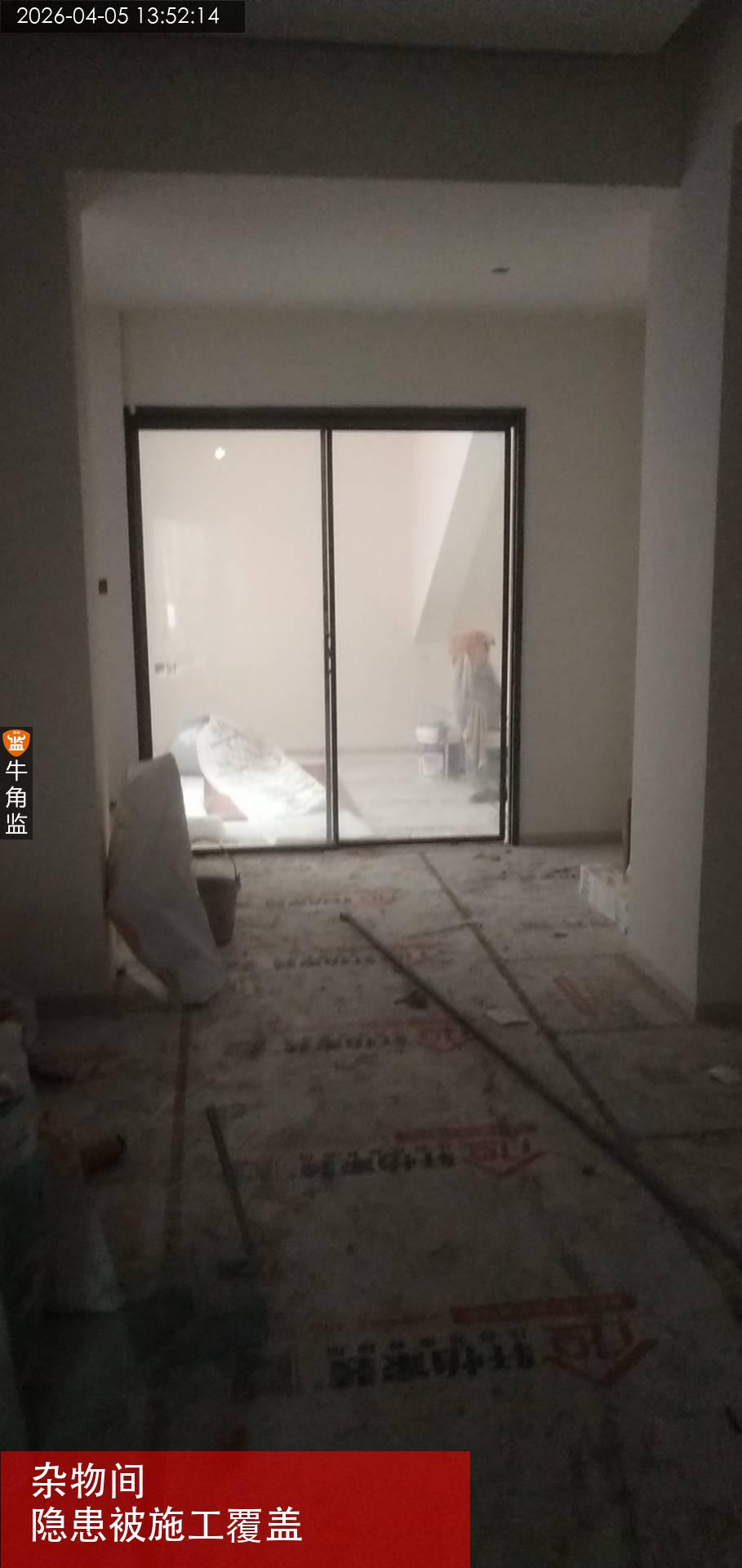

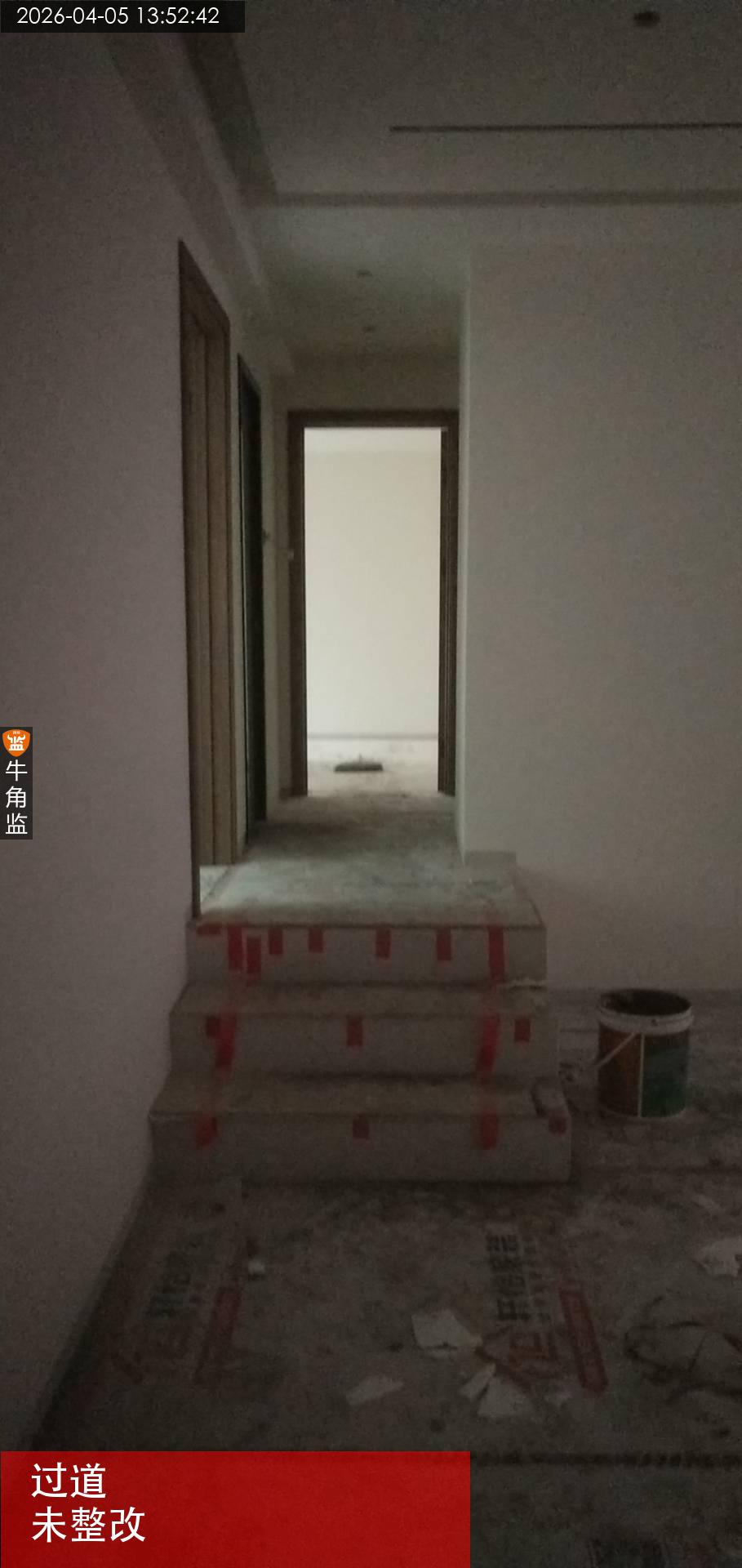

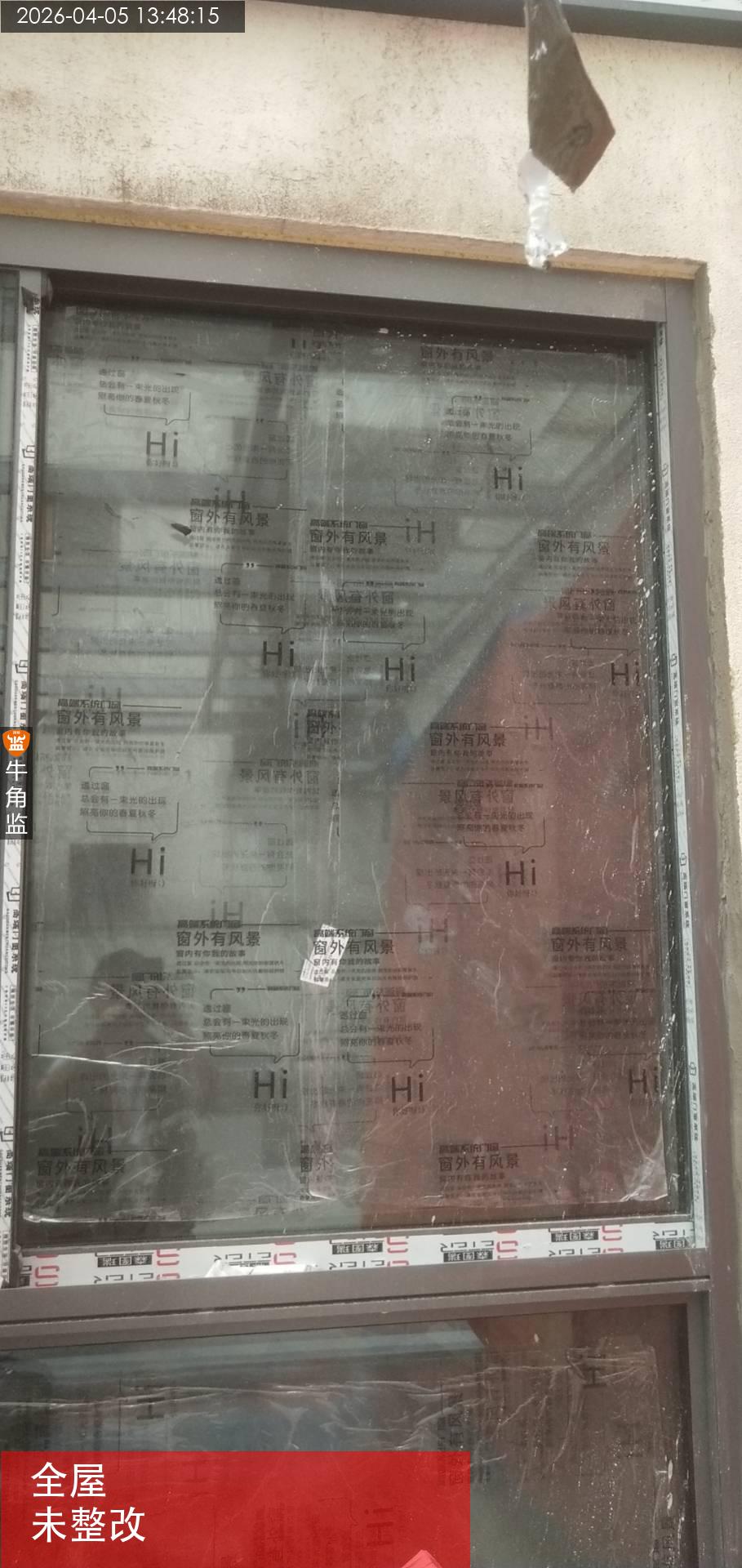

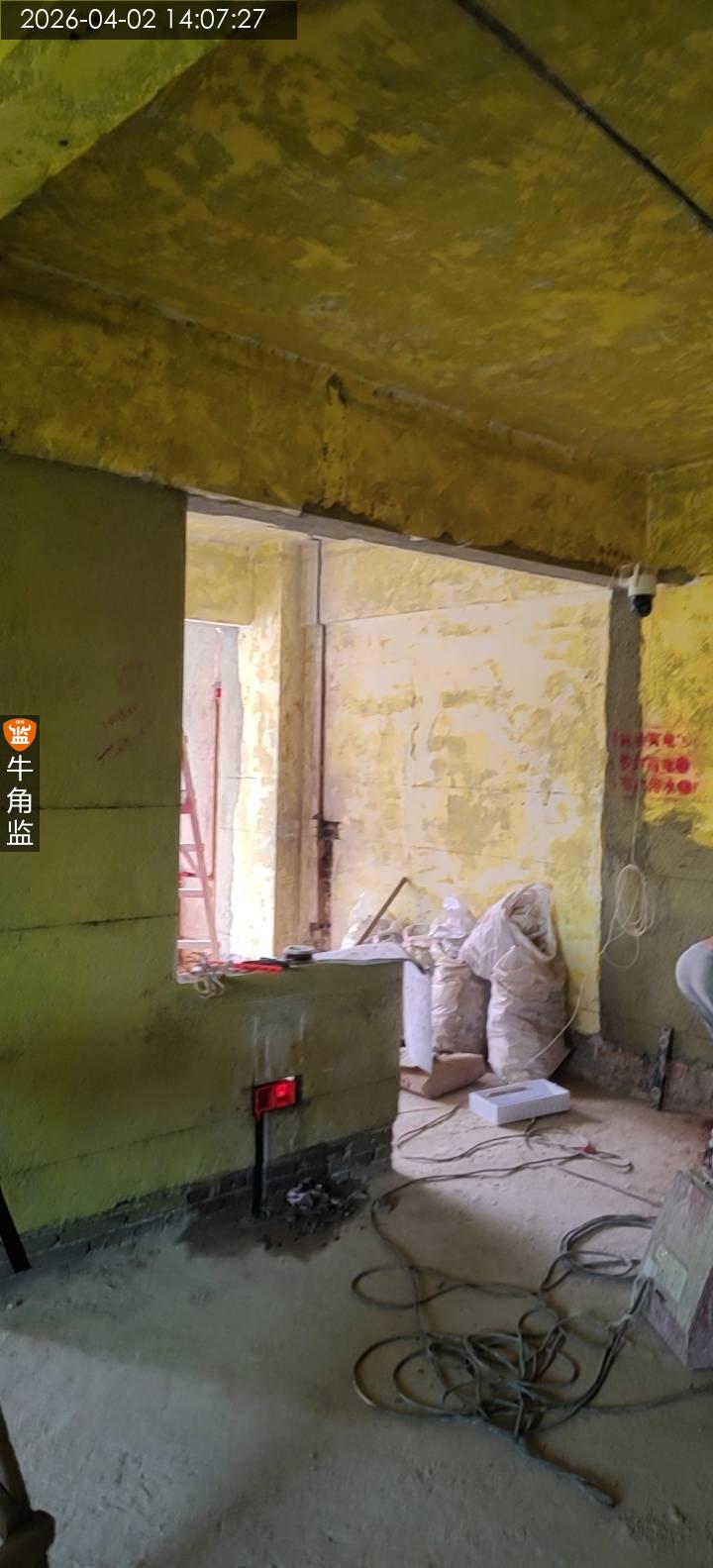

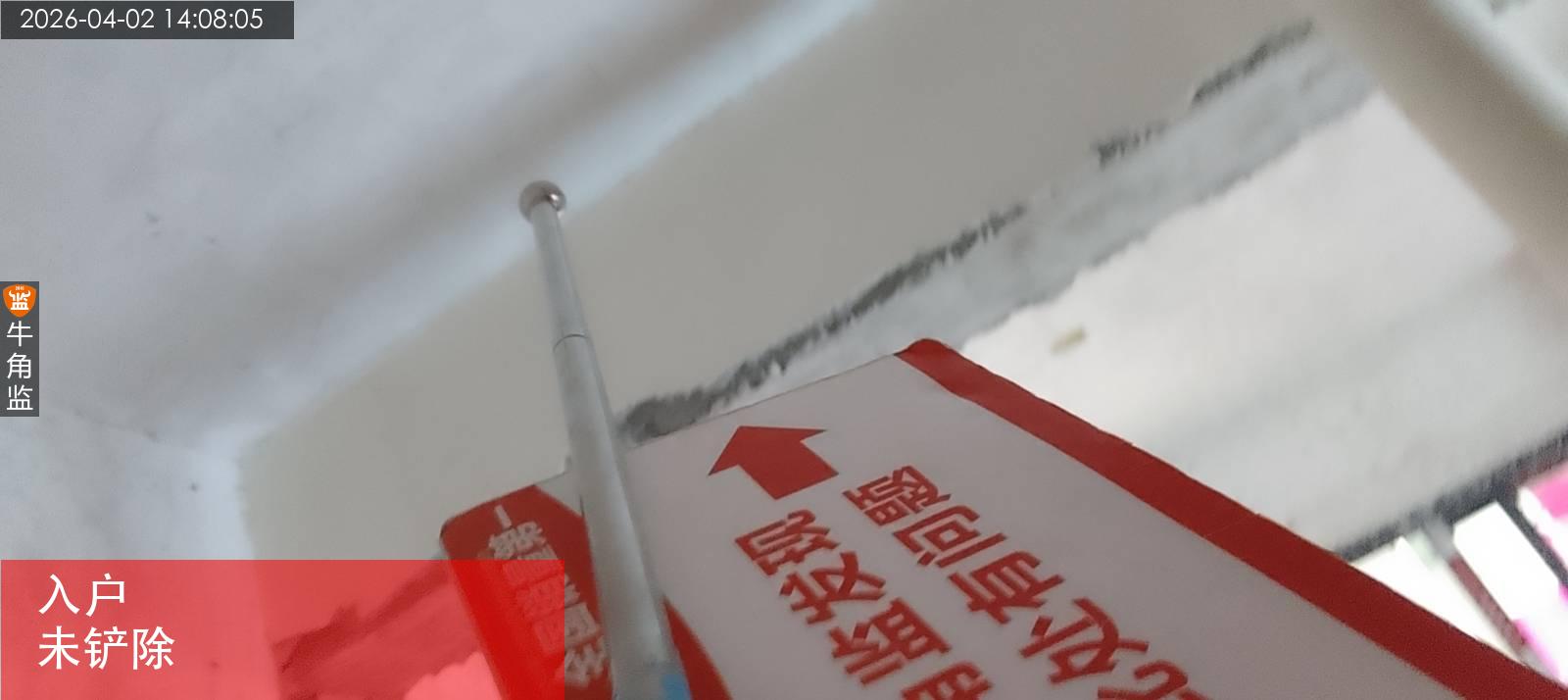

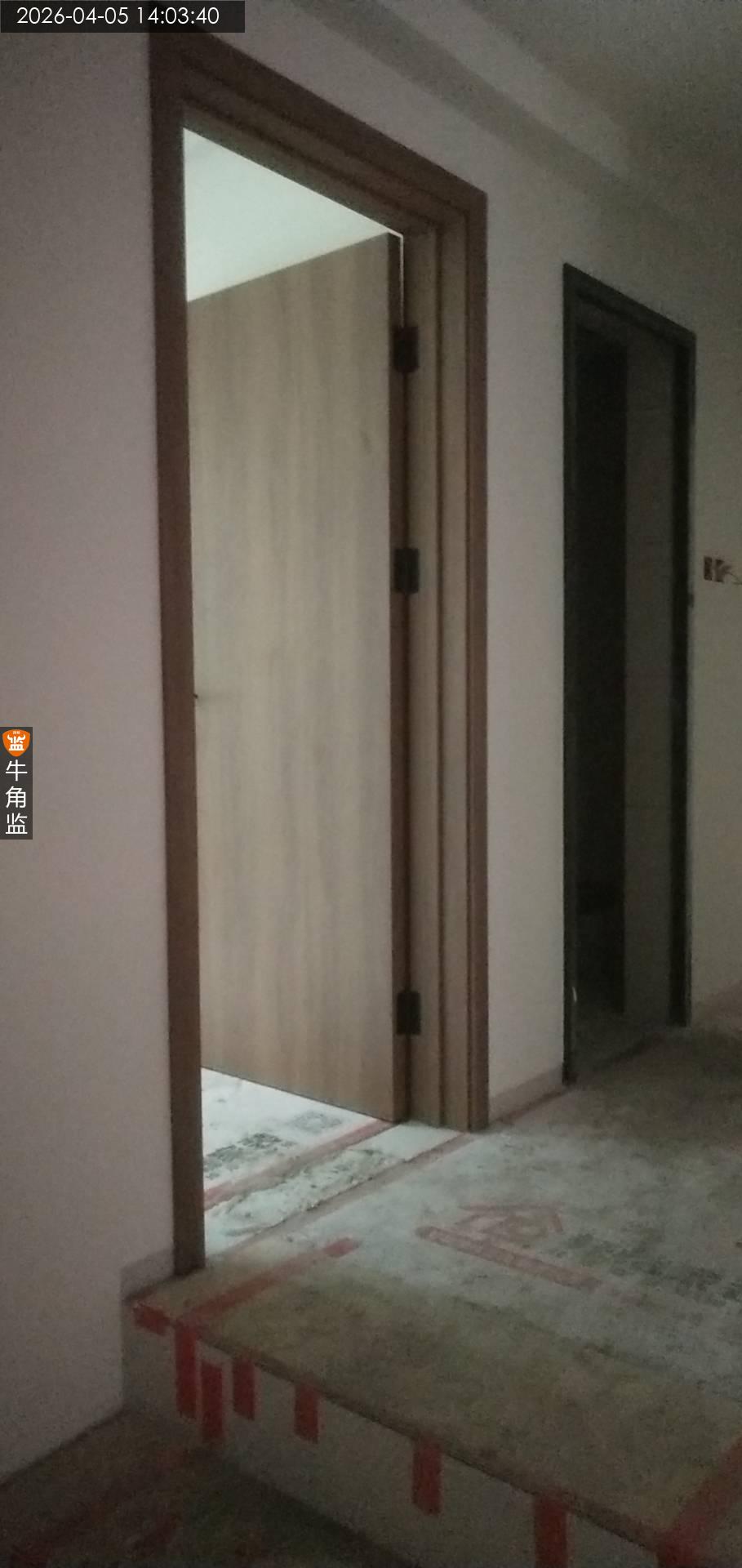

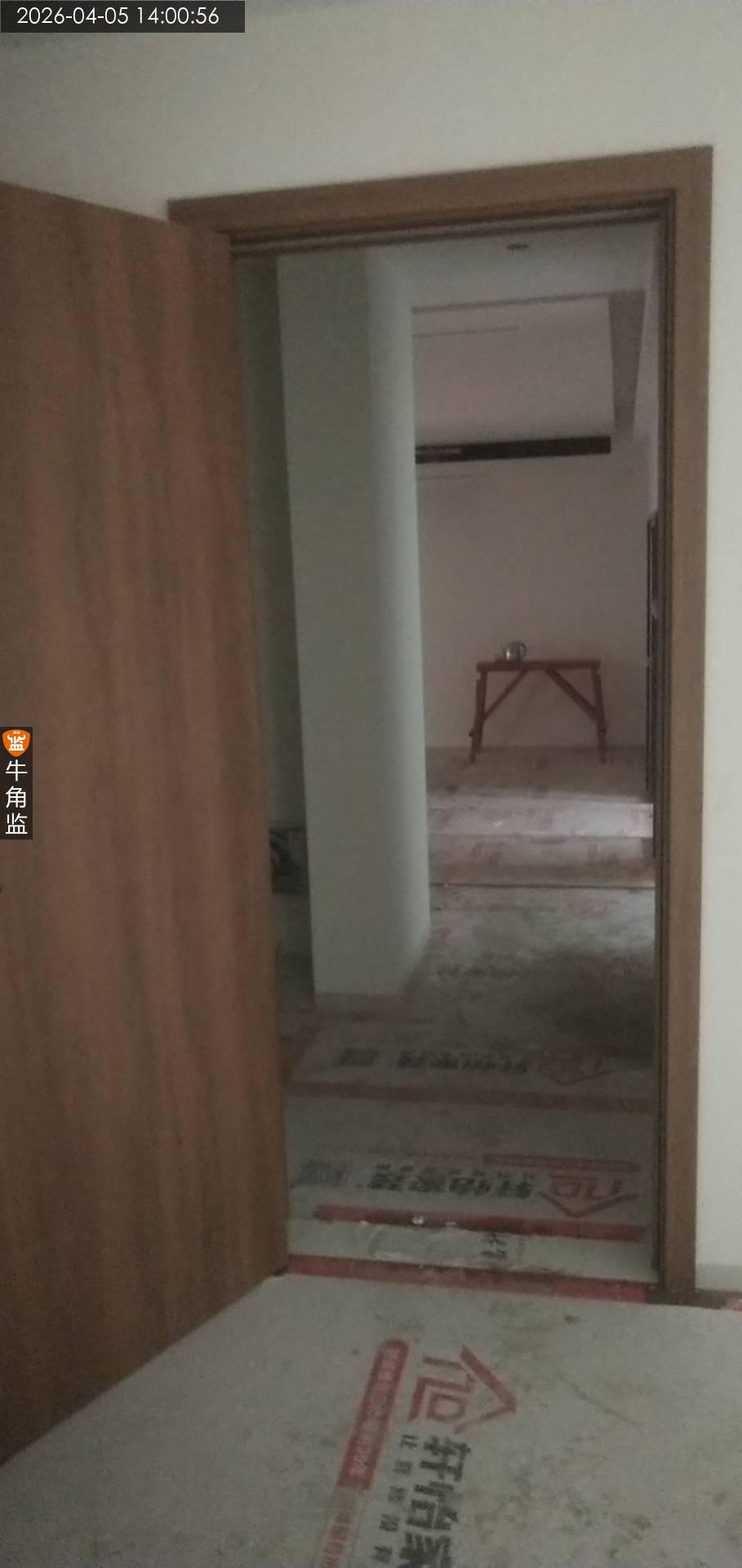

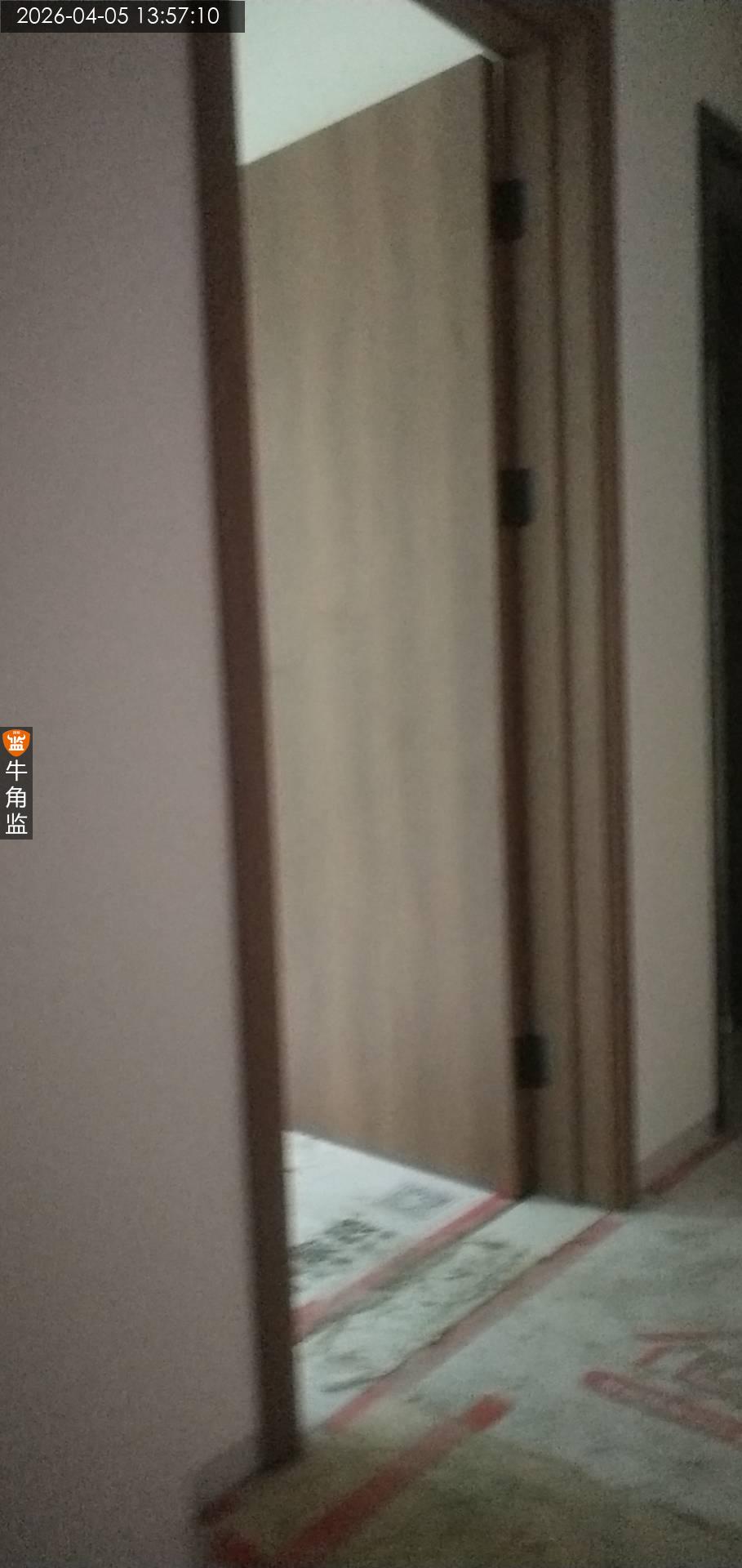

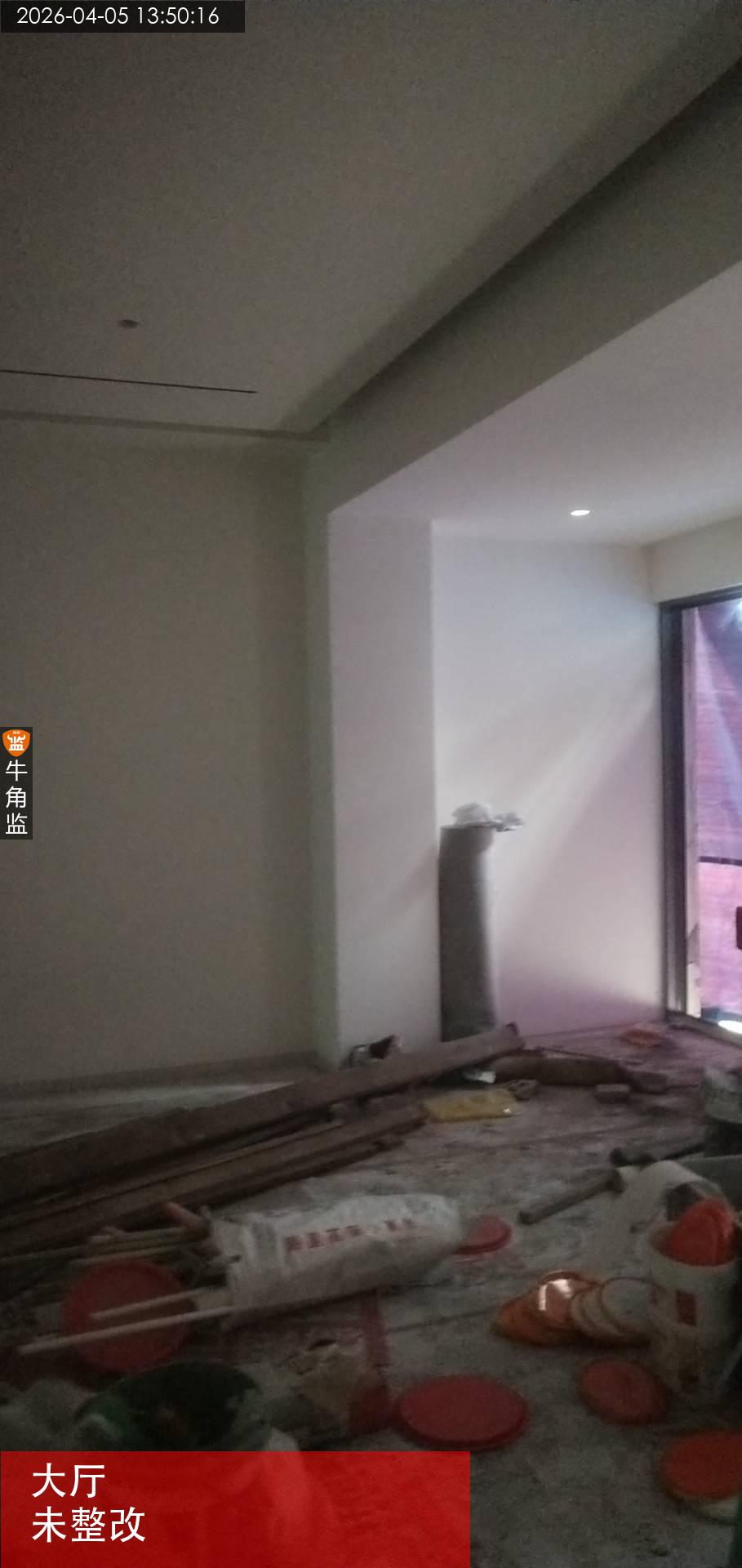

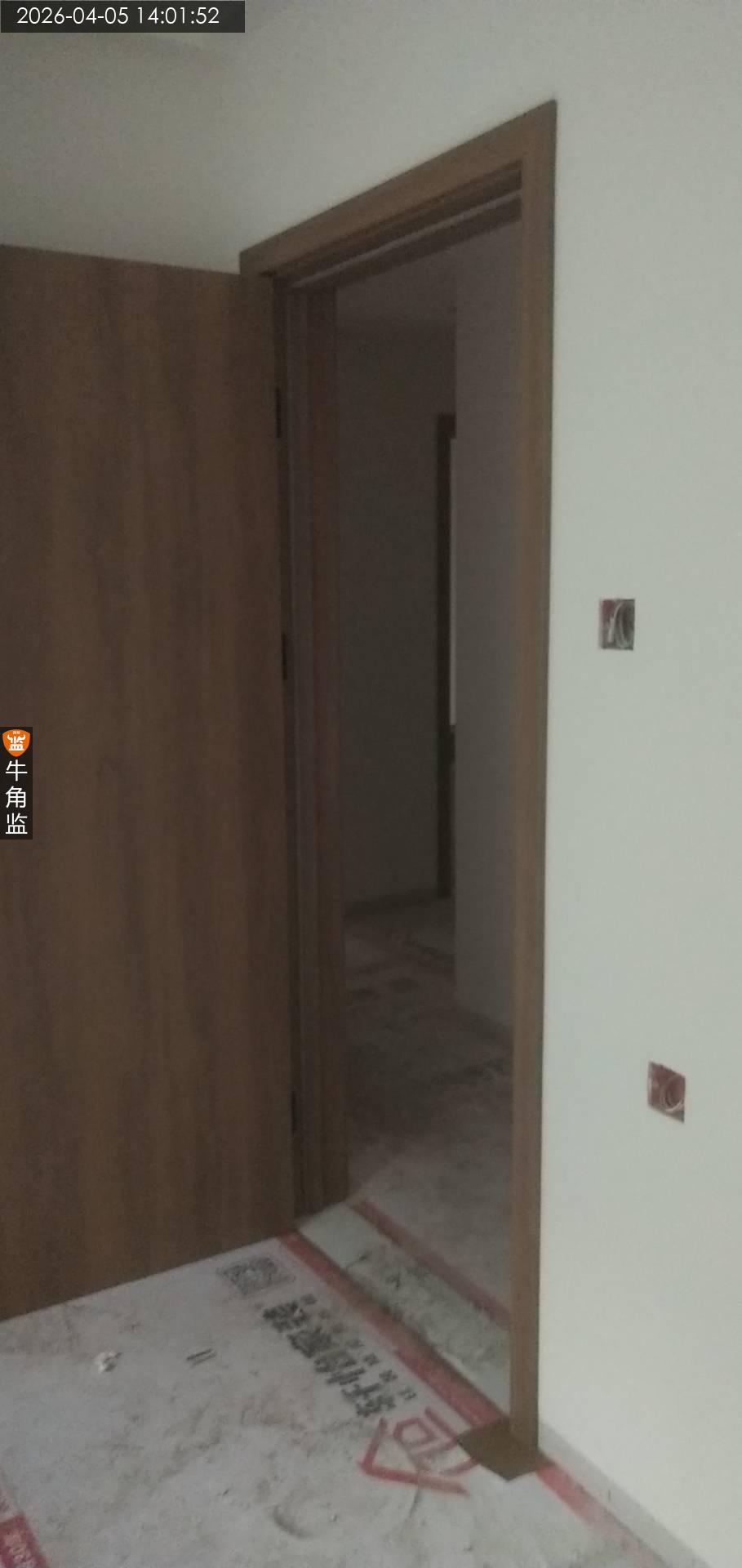

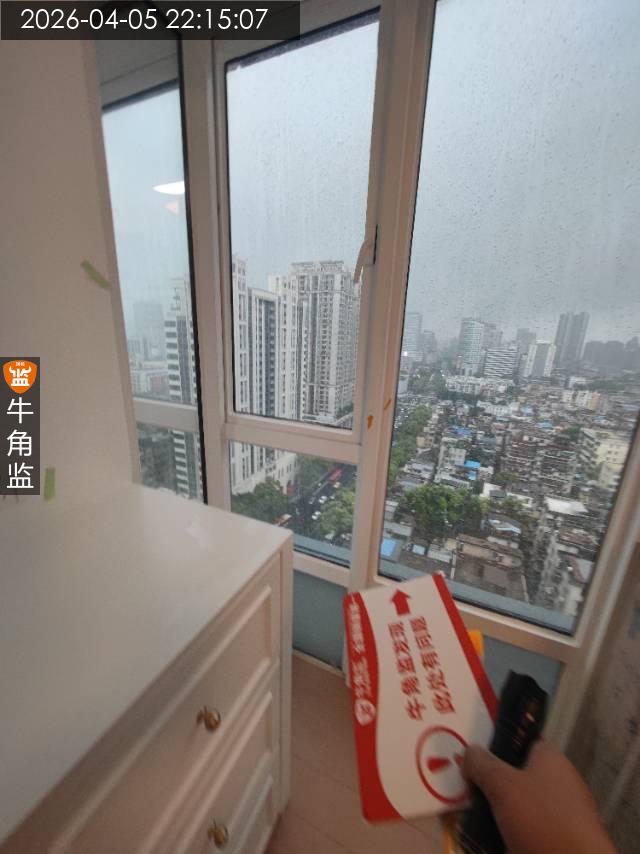

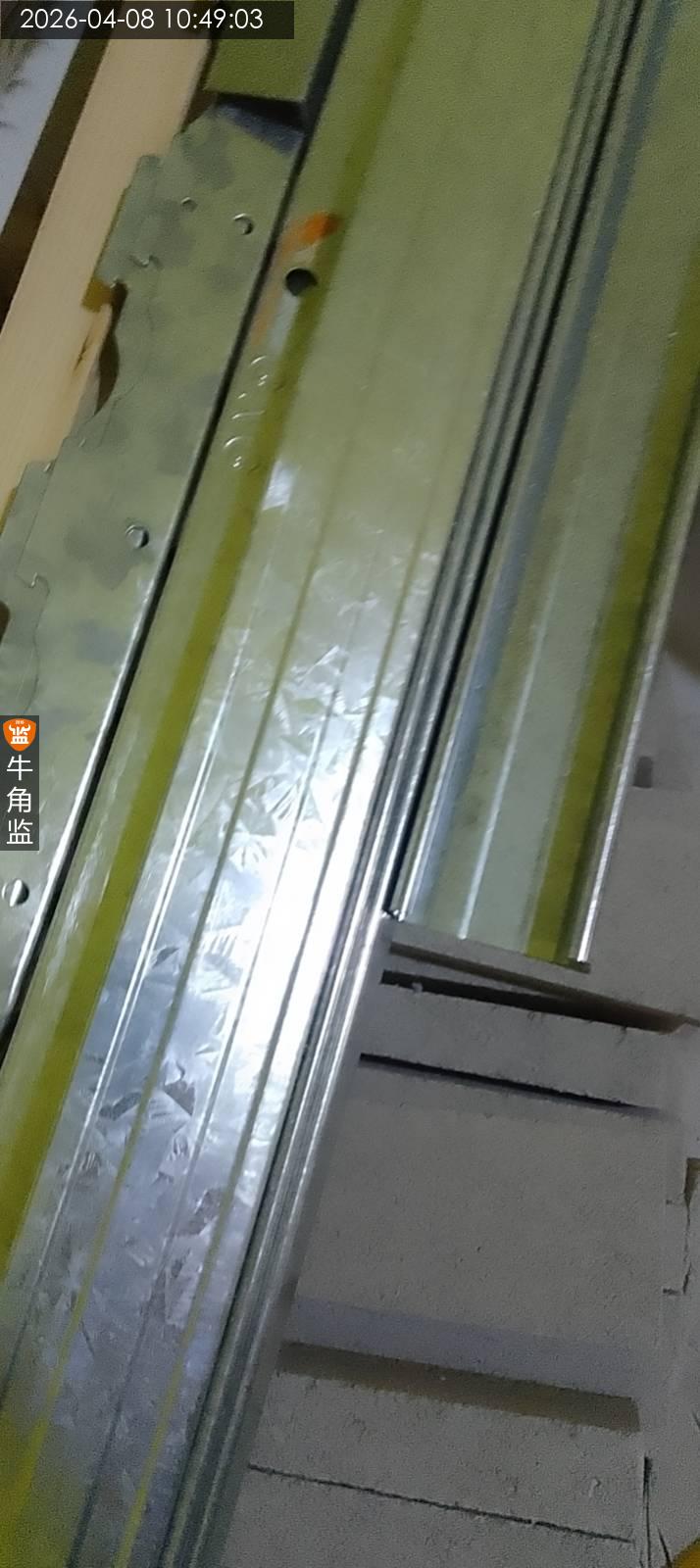

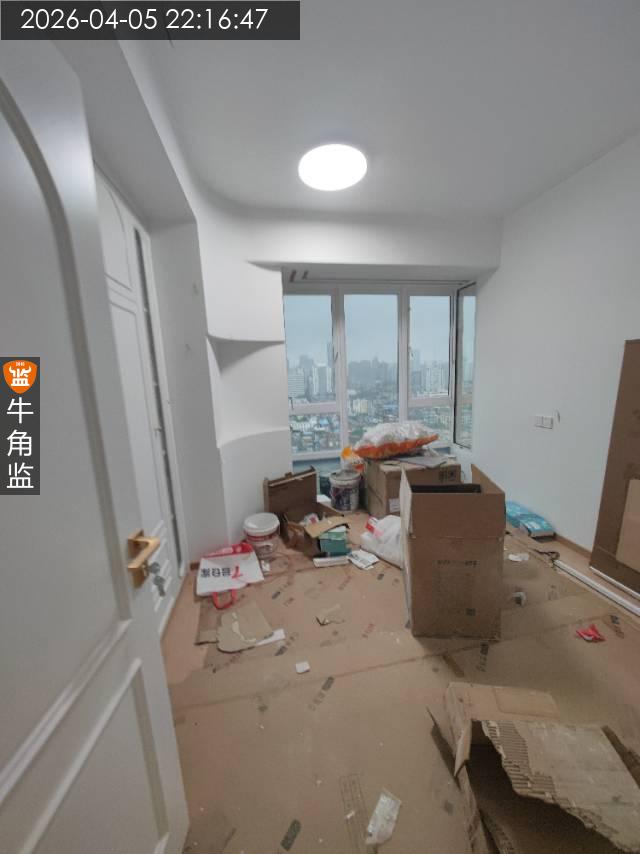

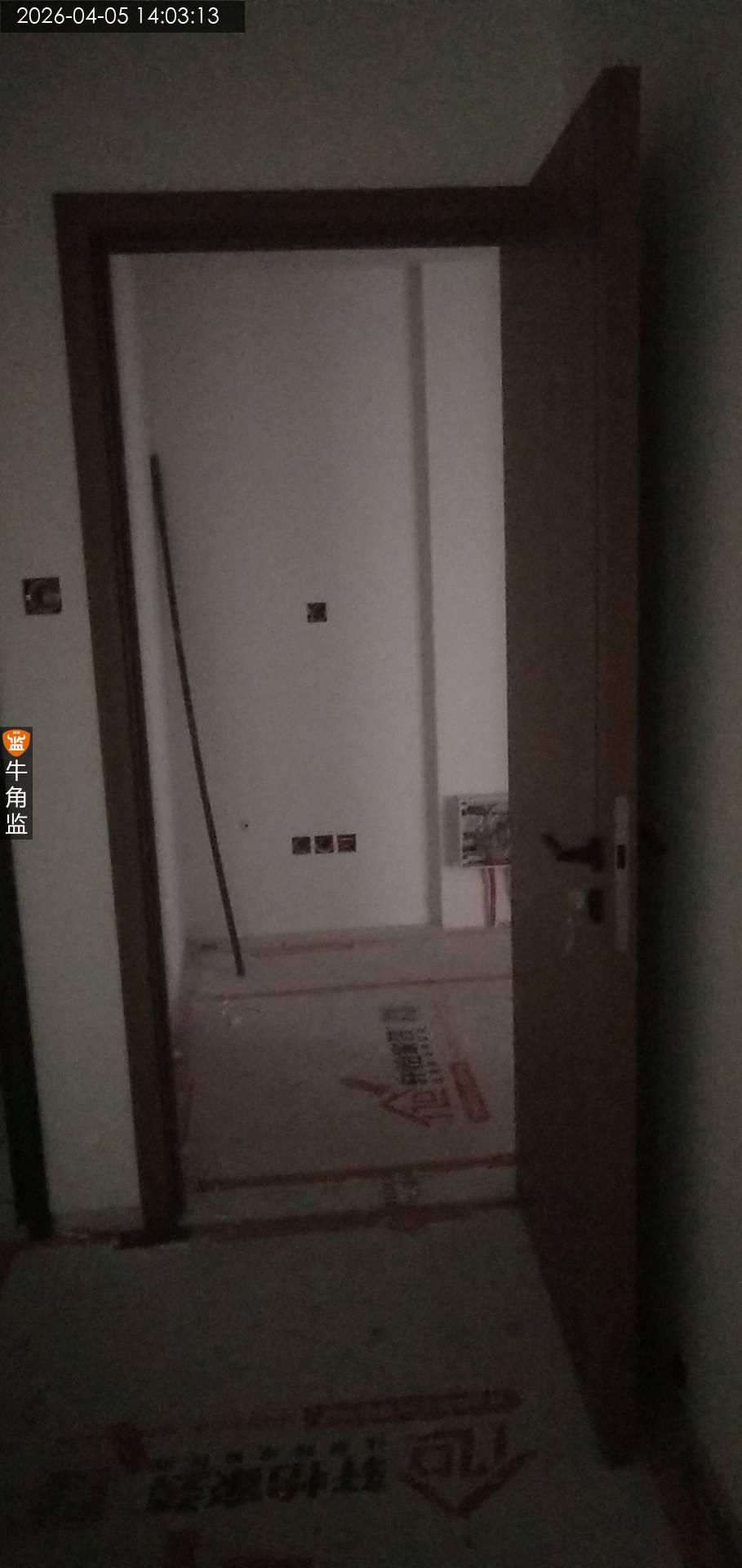

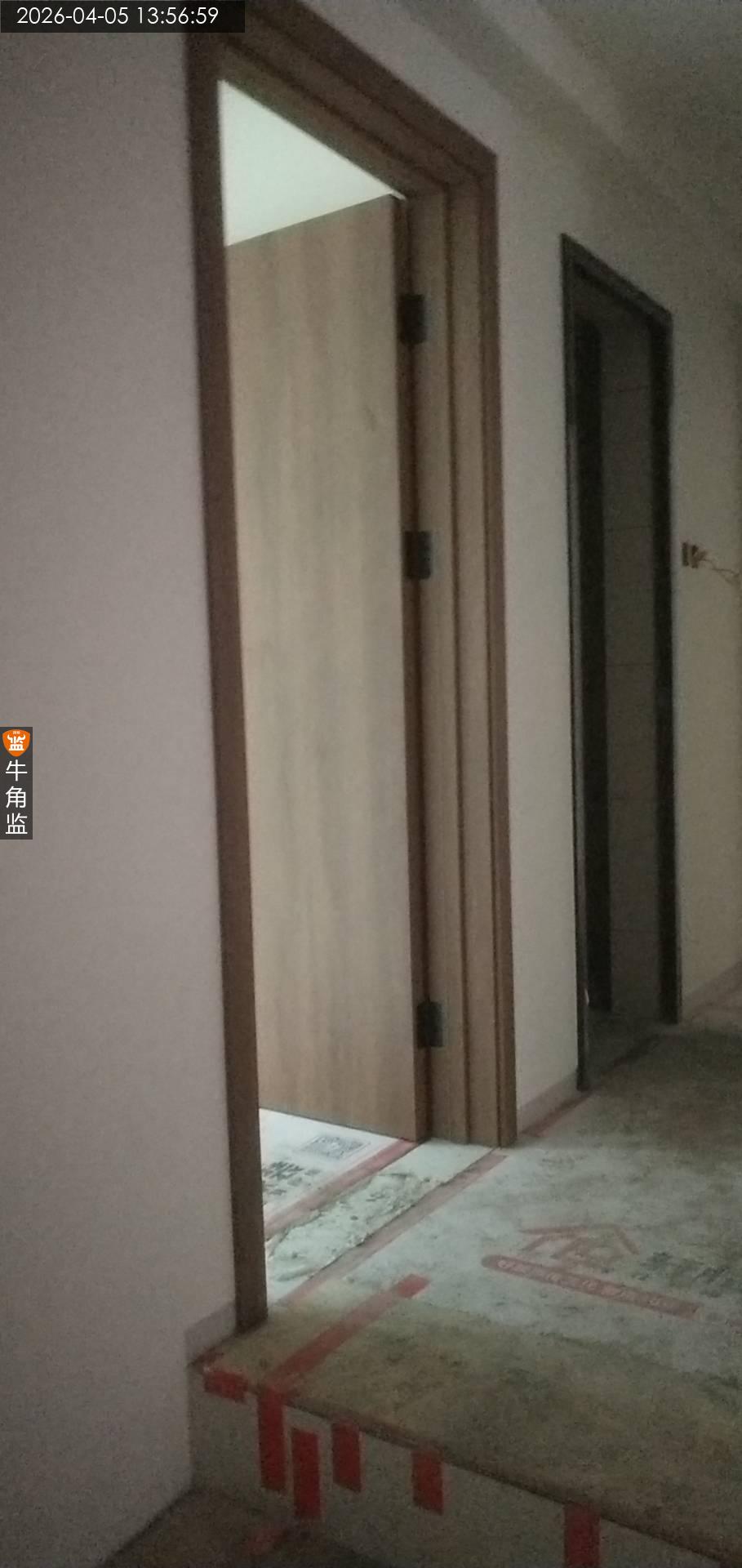

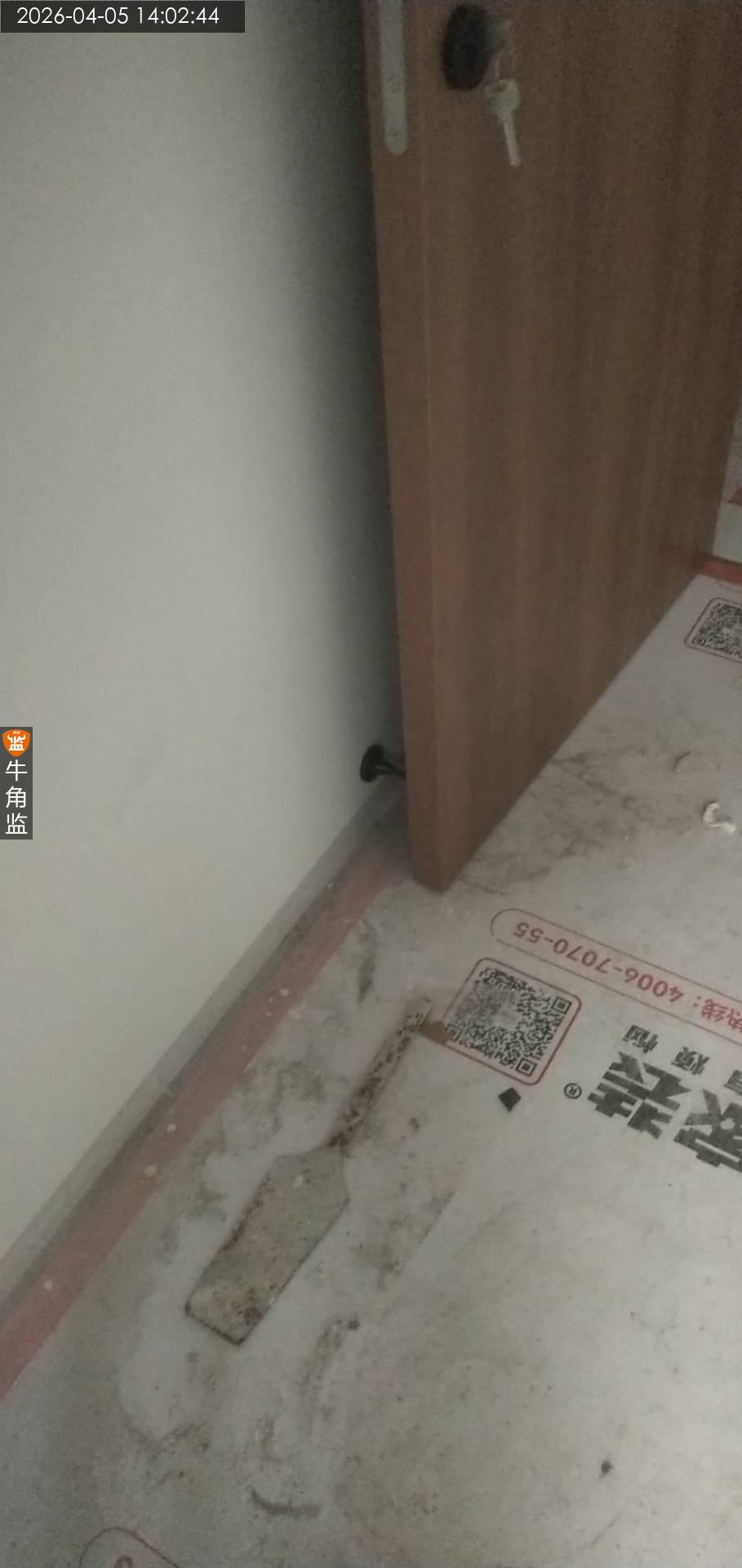

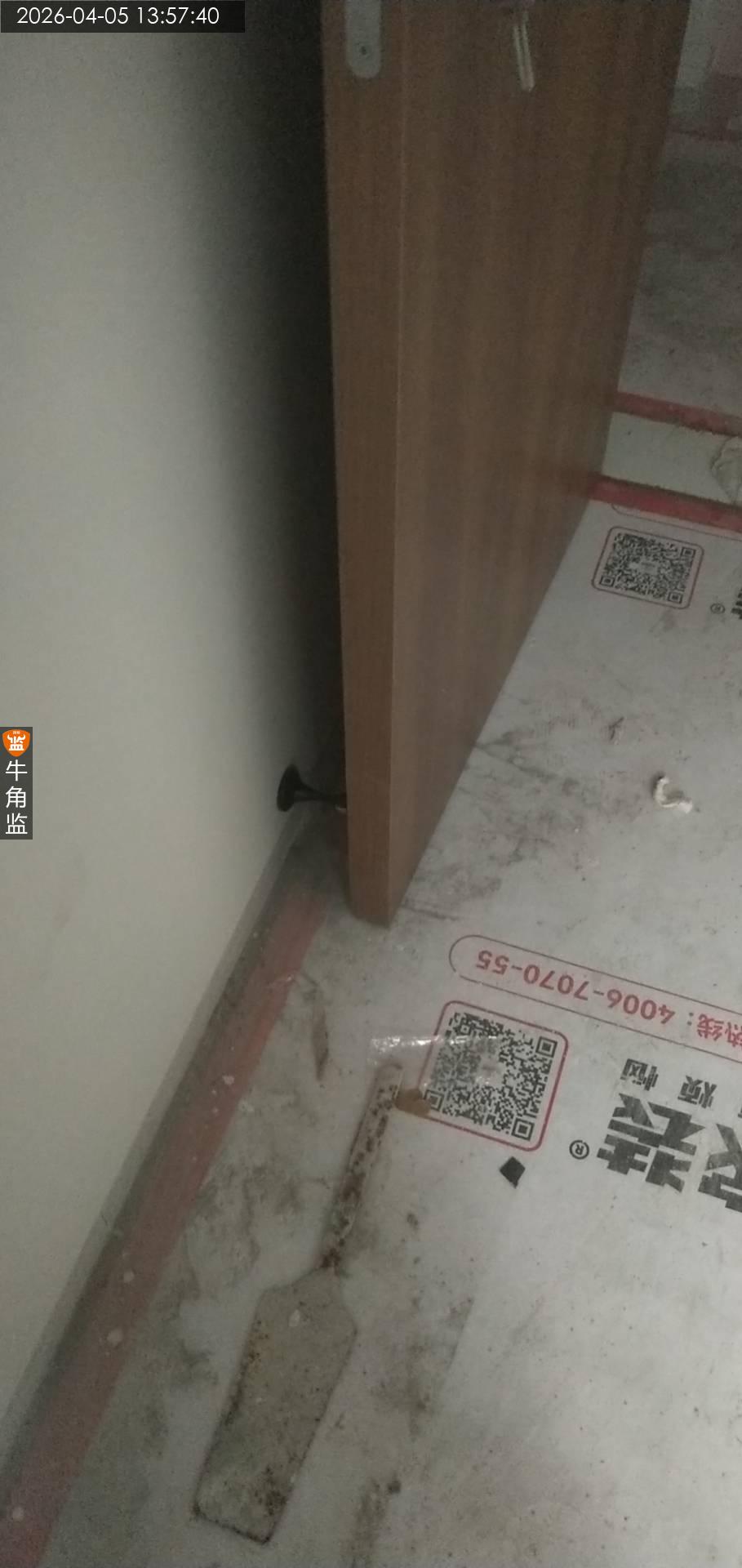

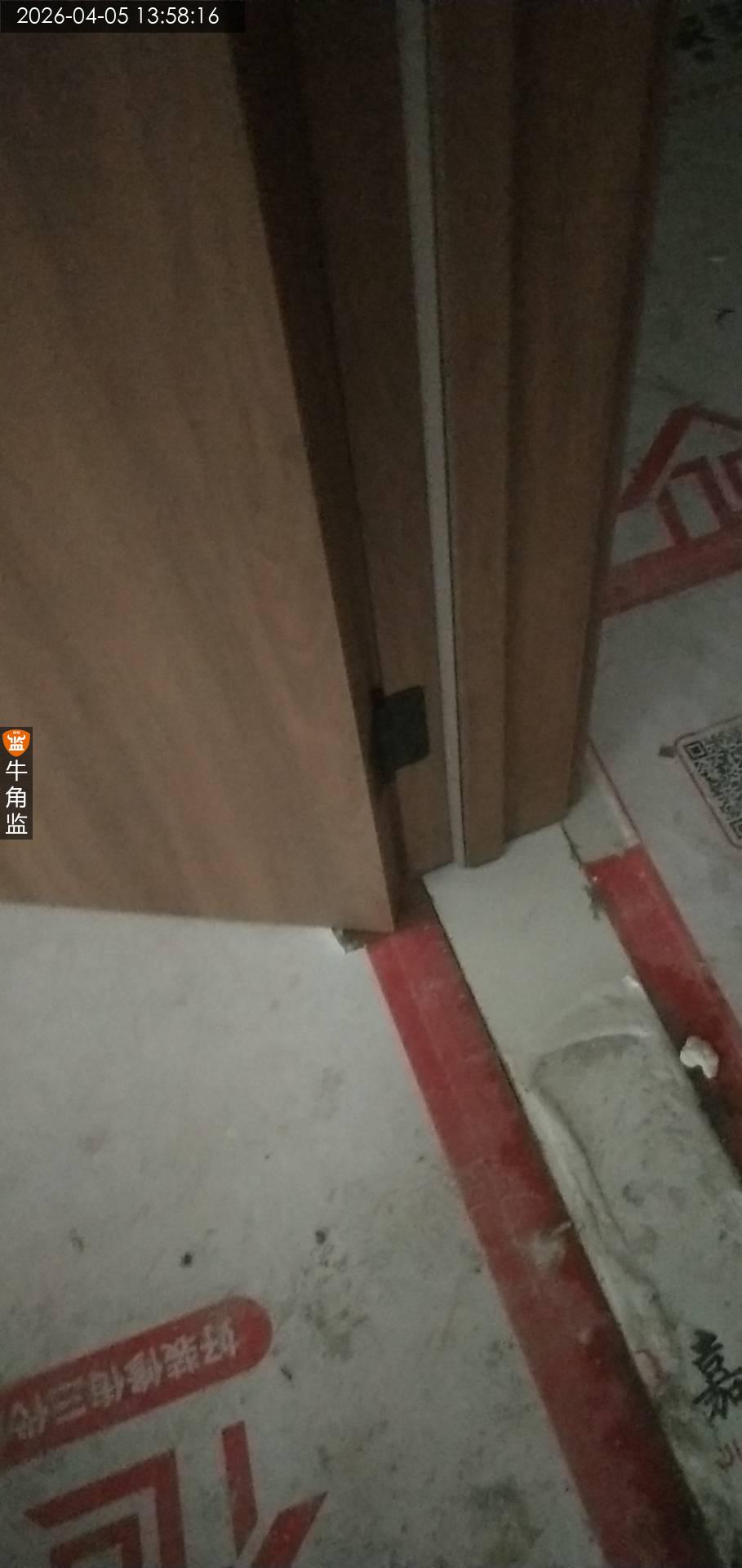

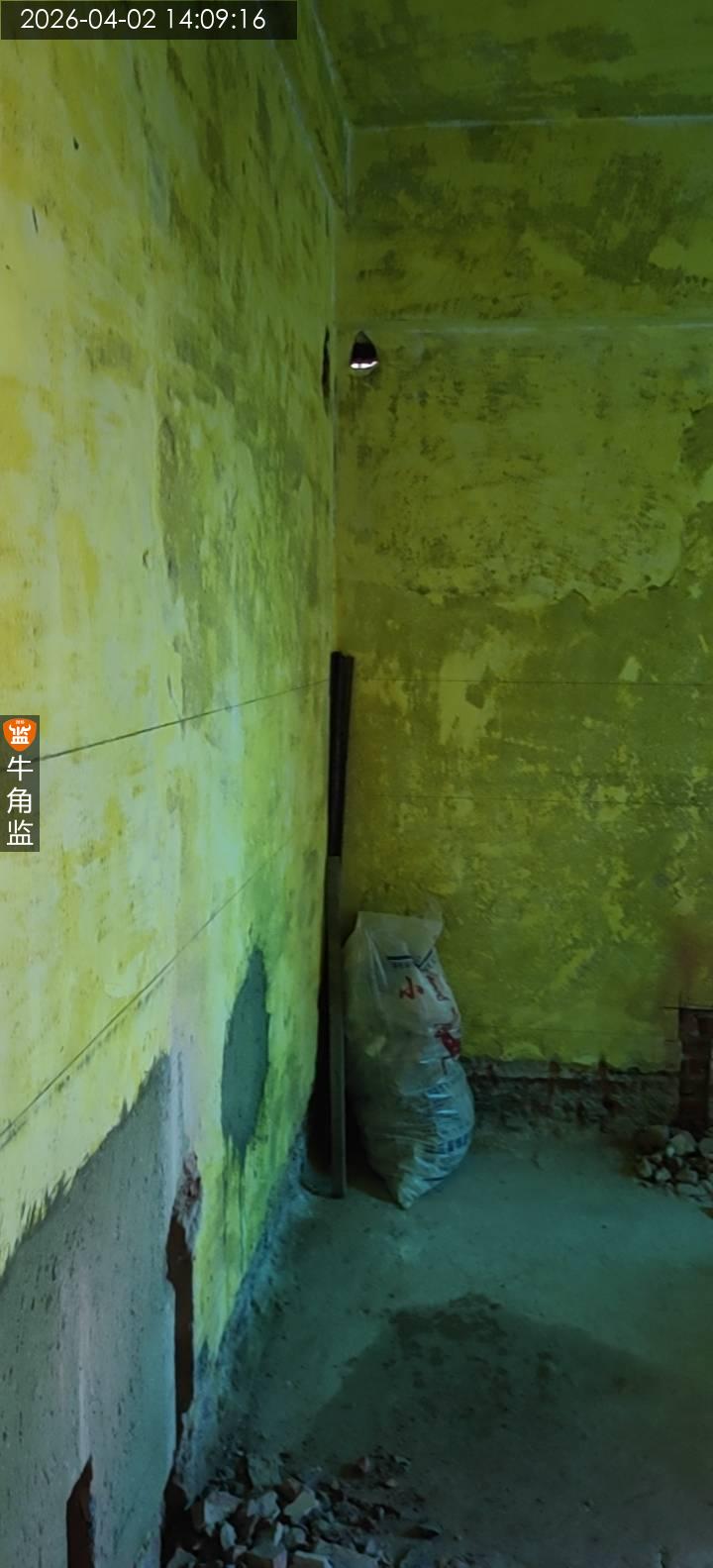

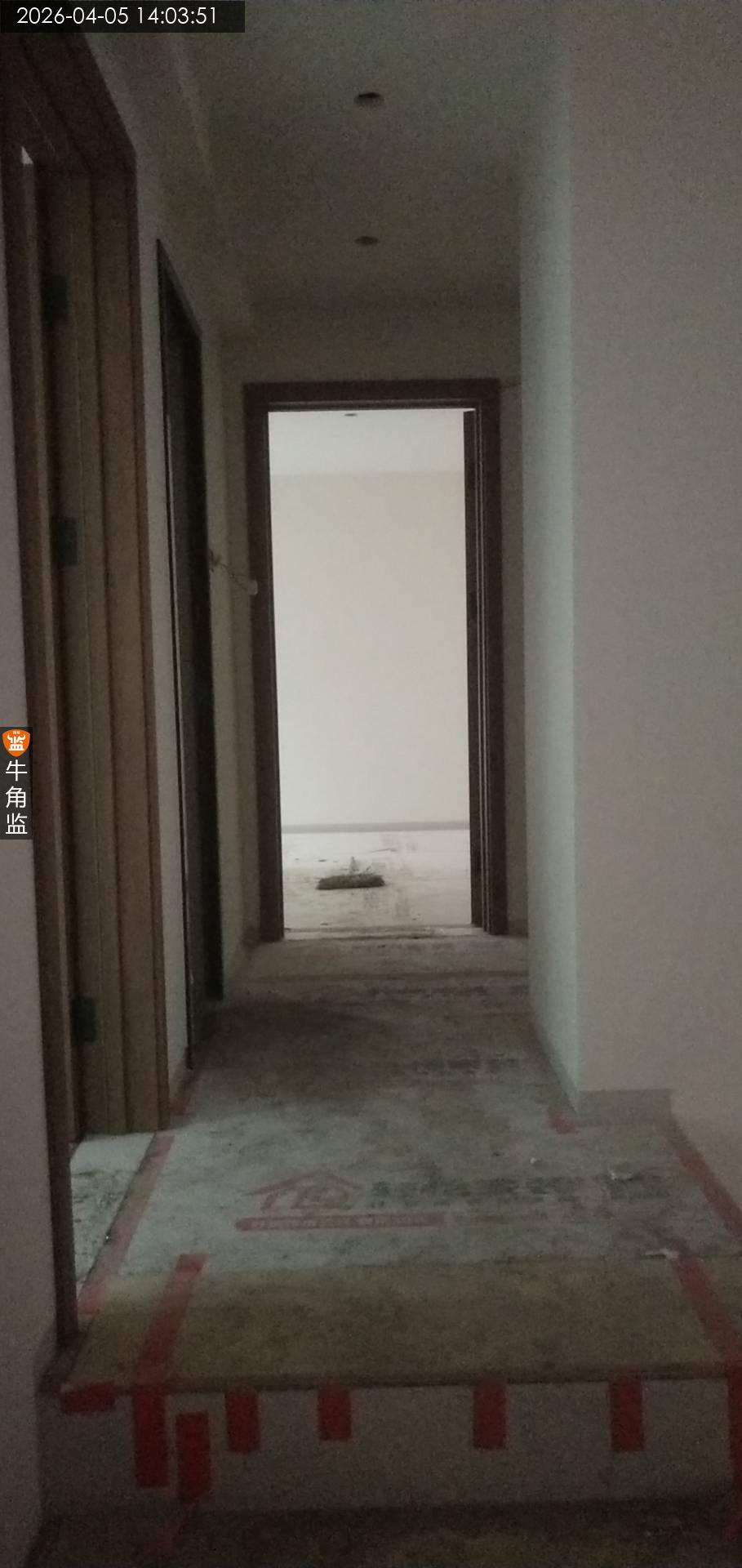

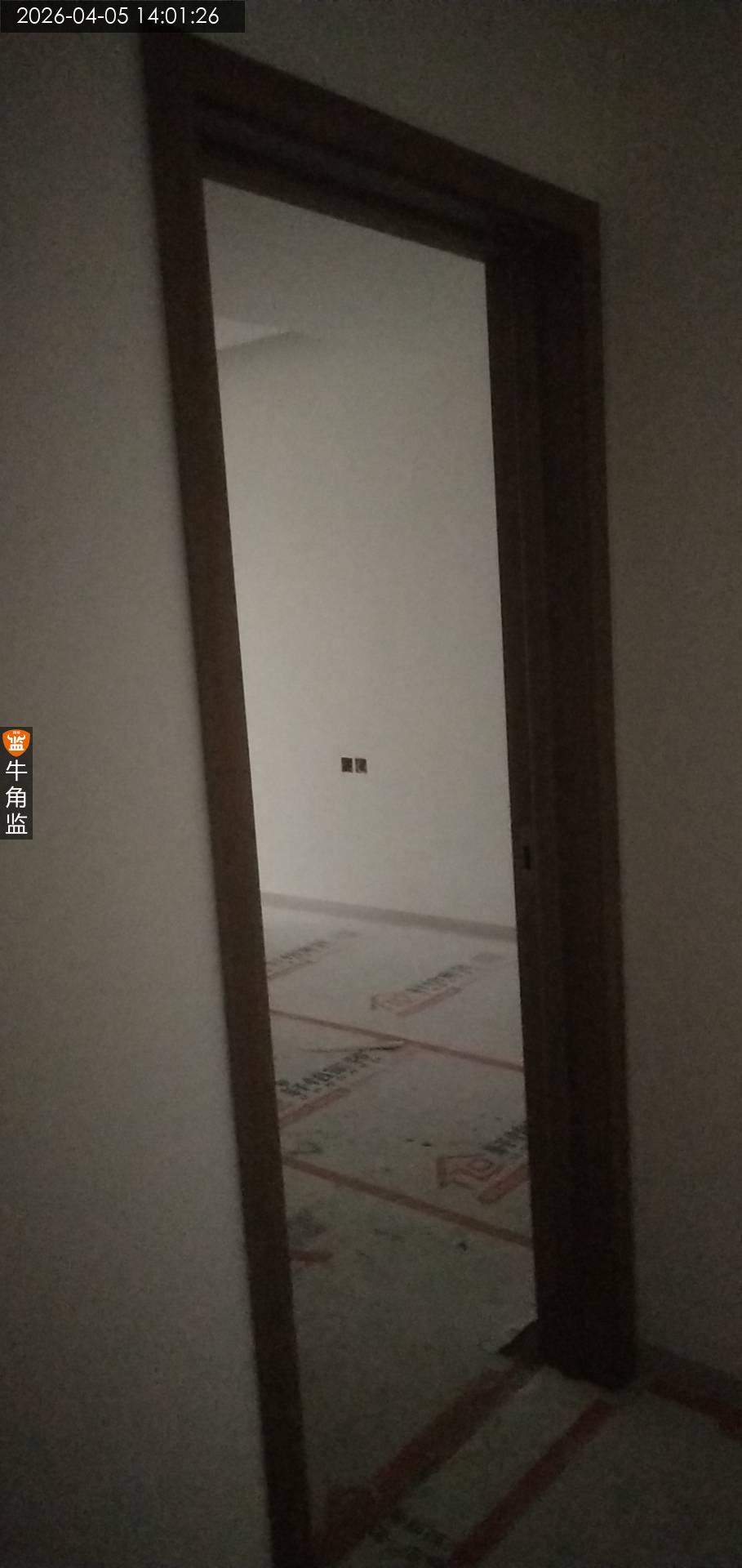

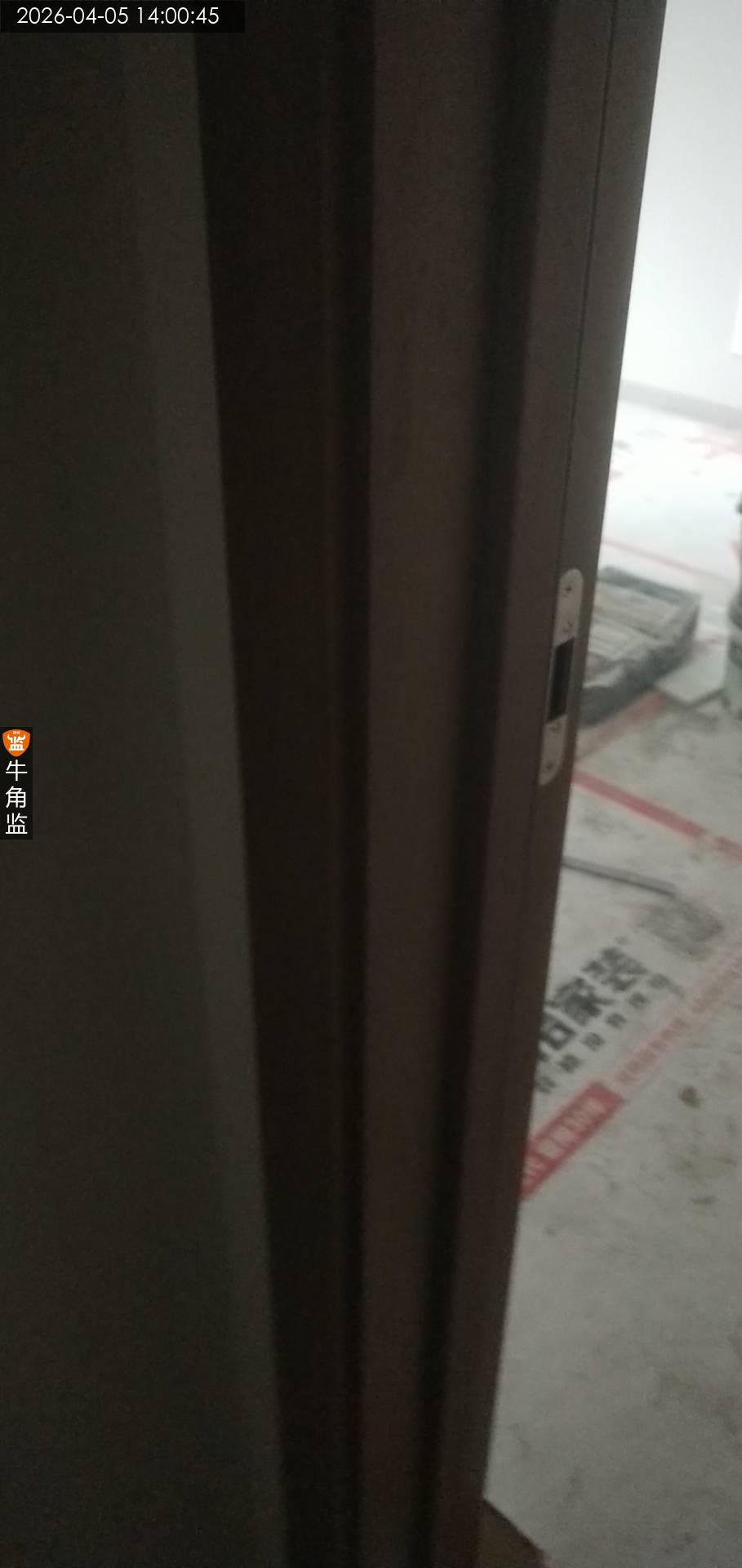

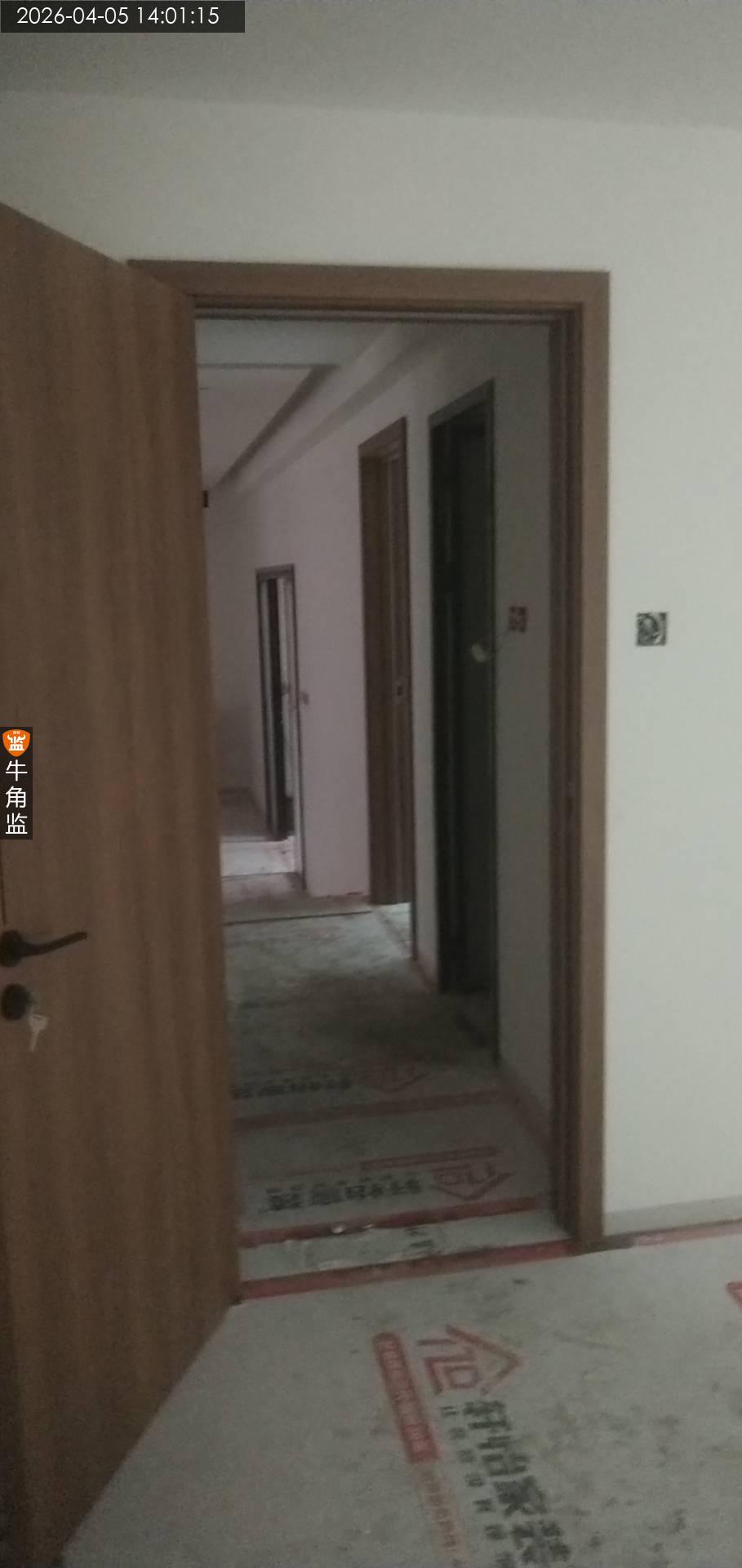

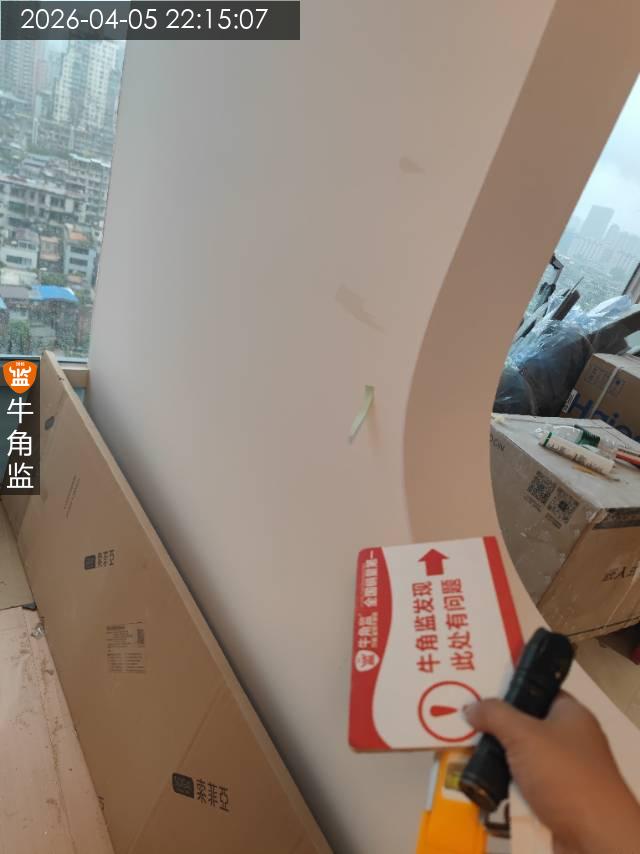

本次检查情况如下 木门安装巡检 1.本次检查阶段:安装巡检阶段。 2.现场情况概述:安装巡检,现场无人施工。 3.本次检查内容:安装巡检,全屋房门安装,固定情况等。 4.往期隐患跟进情况。①油漆污染,破损处,要求修复处理好。未整改。 5.本次发现的问题隐患: 问题描述1.房门已经安装后未做好保护,要求补做好。2.房门门套线与墙面收口处理,要求补灰收口处理好。 6.检查结论:以上问题要求门窗厂家处理好。 7后期施工建议:施工建议 安装巡检(门窗,五金卫浴,铝扣天花): 1、安装过程中注意成品保护,避免施工中造成破损。 2、入户门安装完成,门扇需做成品保护,避免油漆施工中污染门扇,油漆清理易造成刮花。 3、洁具安装建议使用美缝剂收边收口 4、截止现在施工阶段,可进行购买(橱柜,衣柜)
2026-04-05
天河区黄********7518
设 计 师:未知
施工队长:张工
工地面积:129.00㎡
装修总价:0.00
本次评价:C
本次评语:

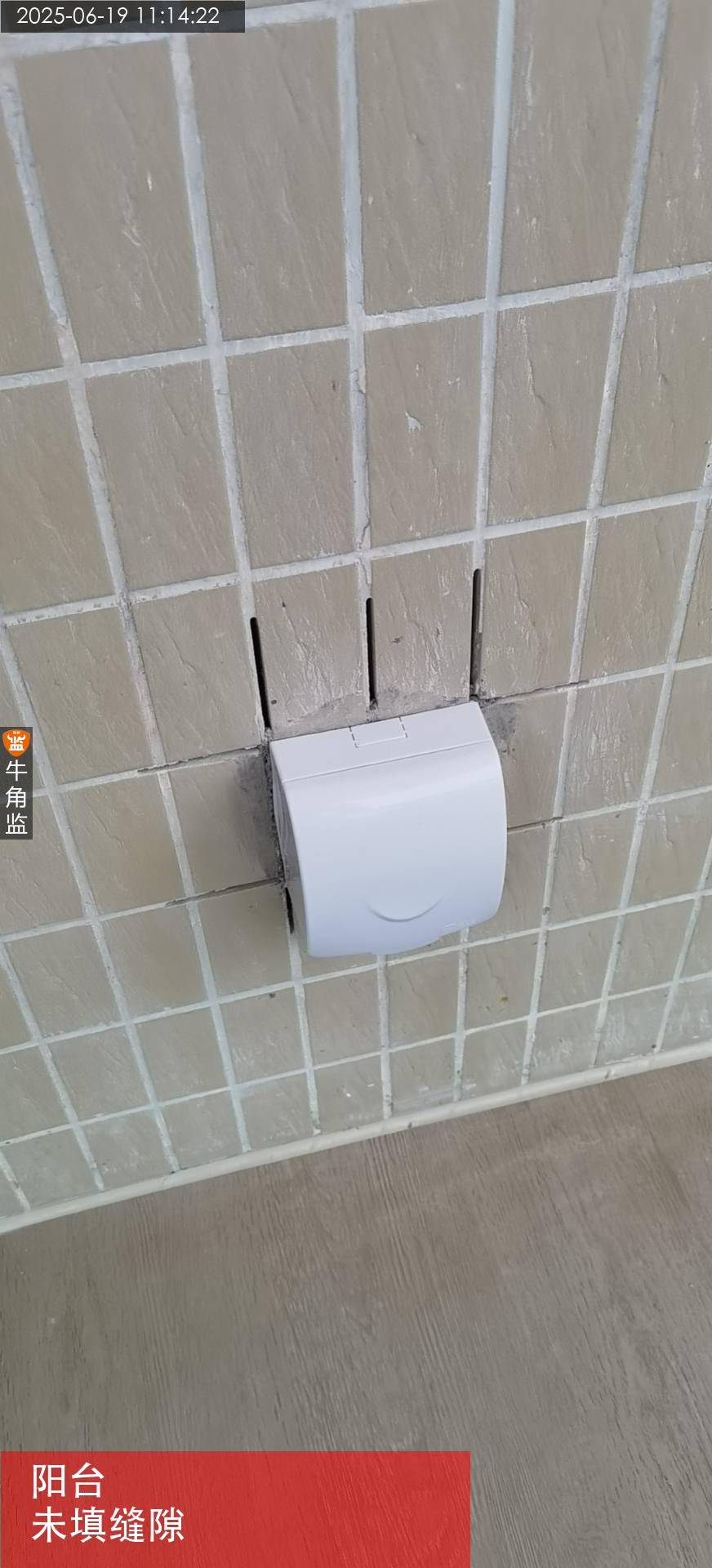

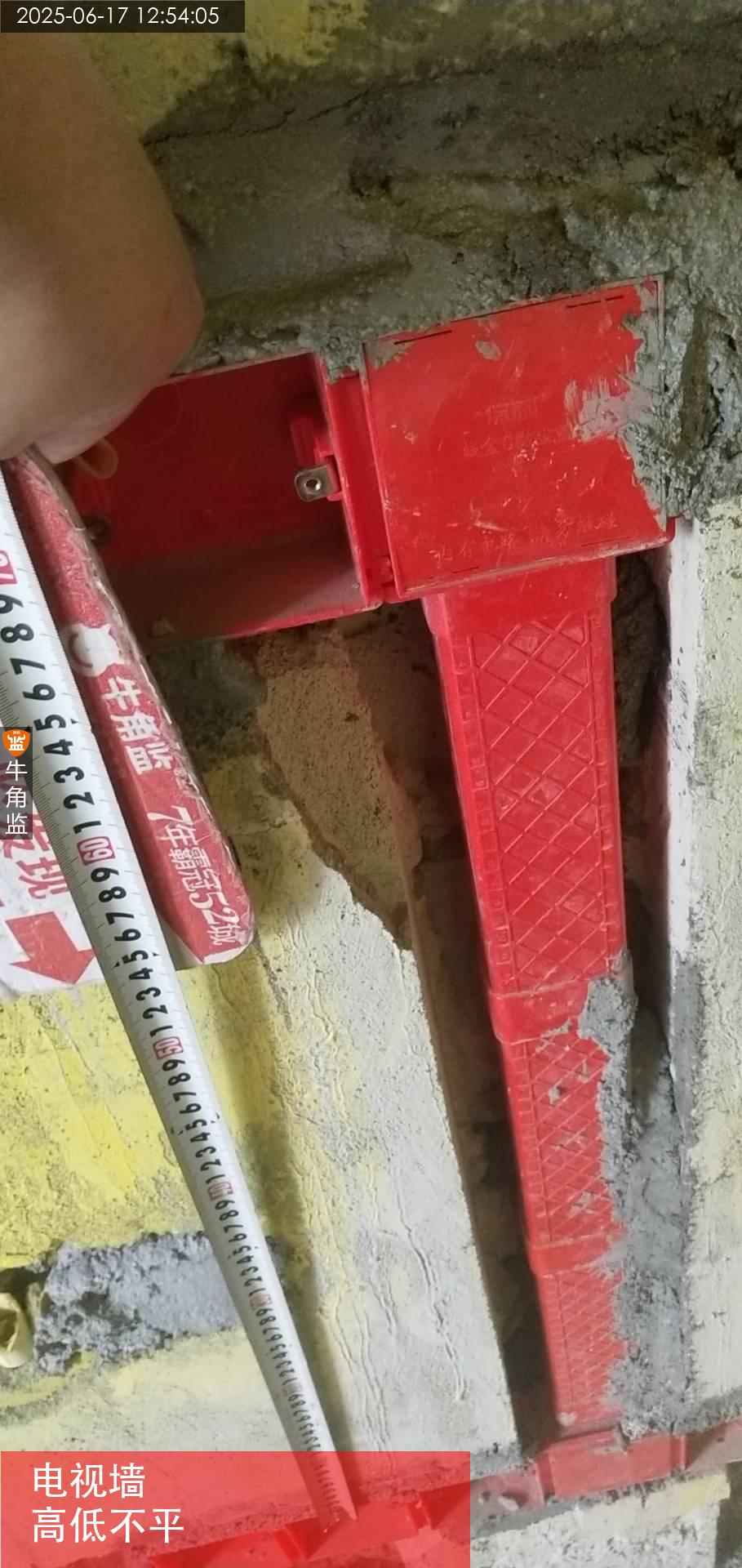

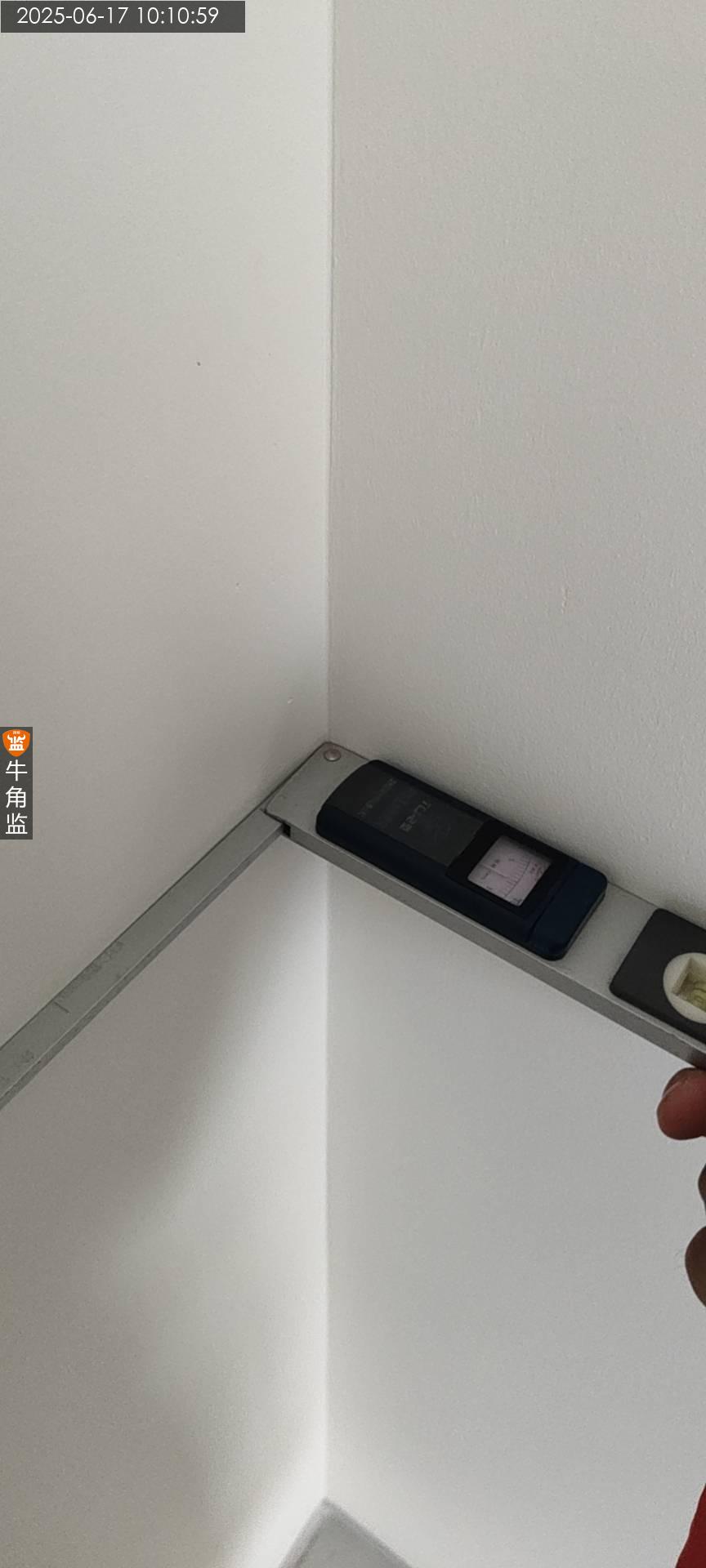

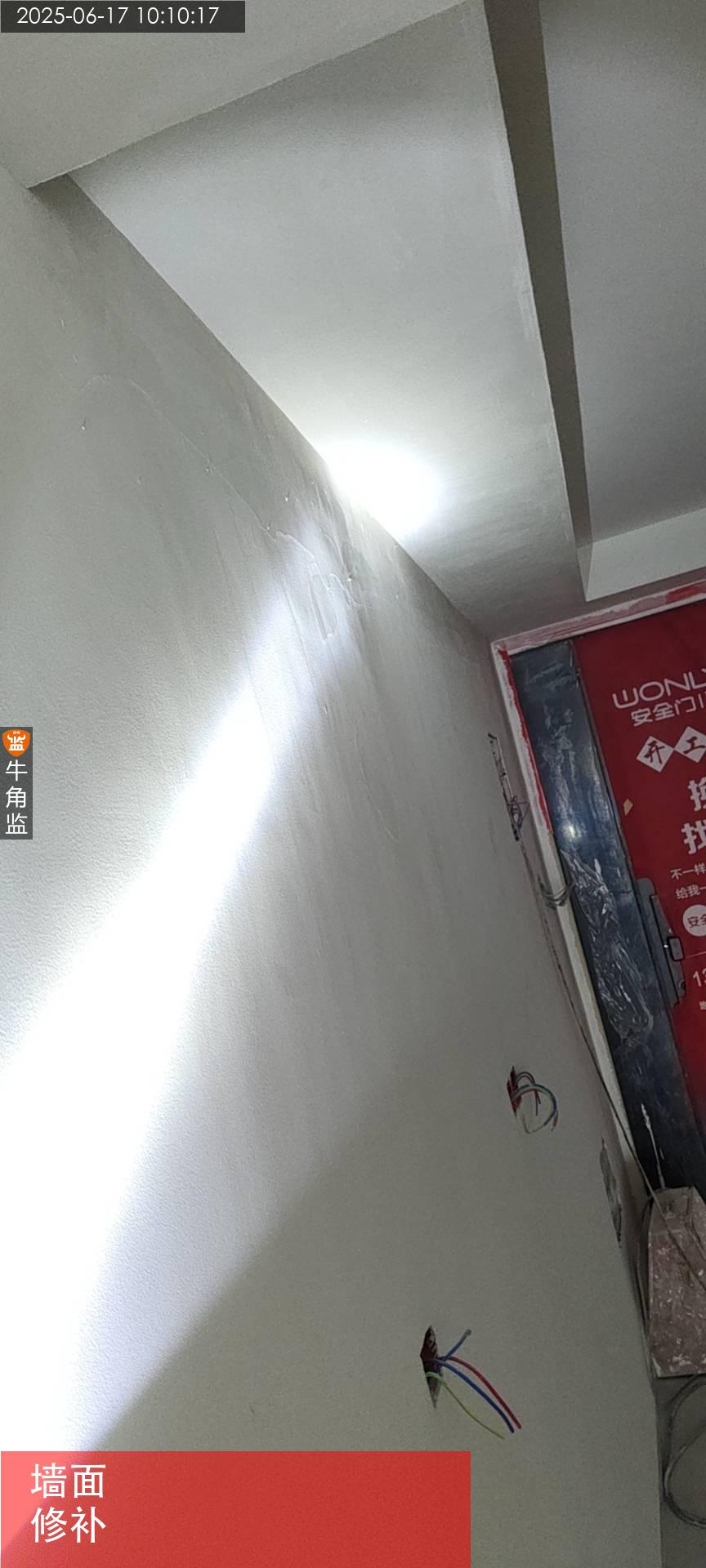

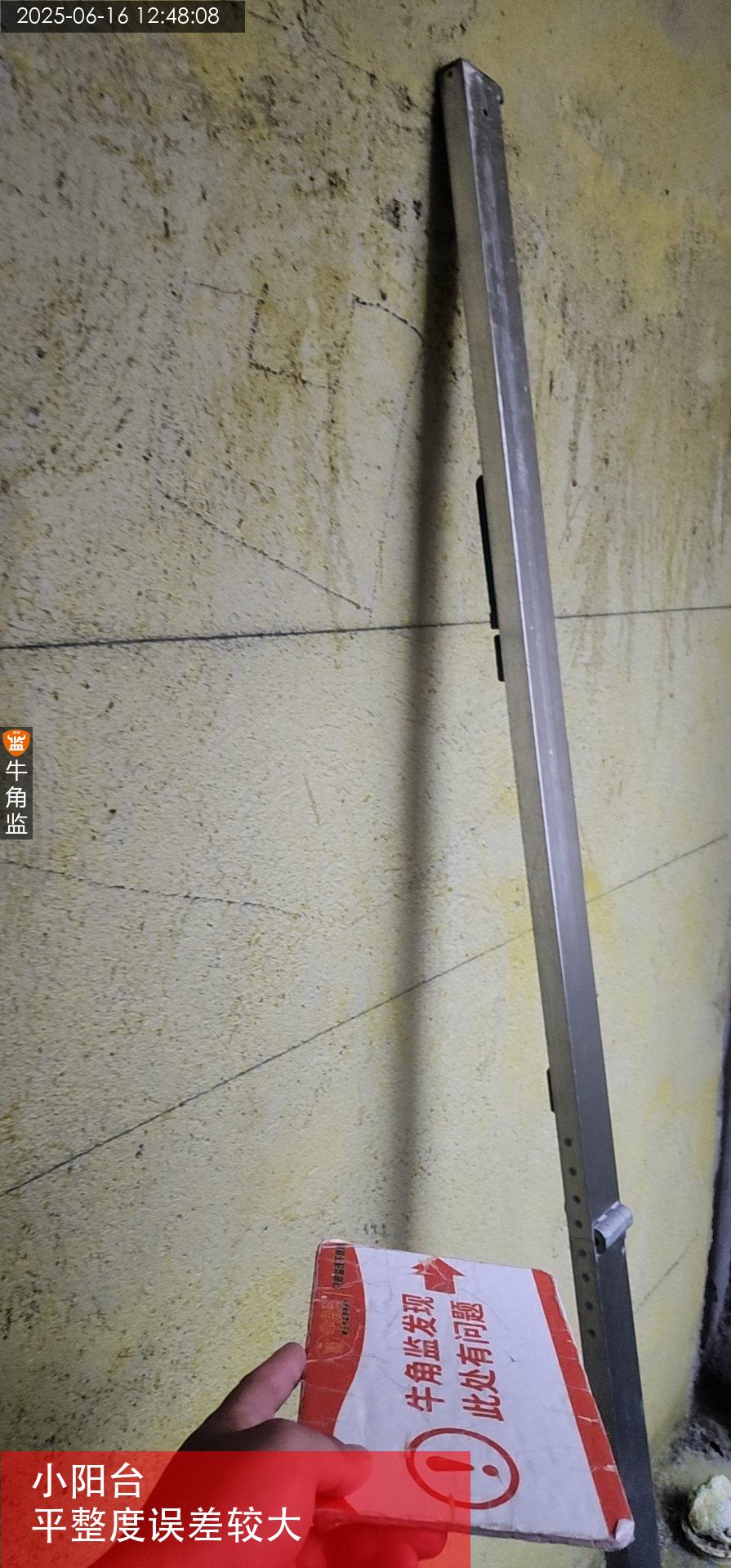

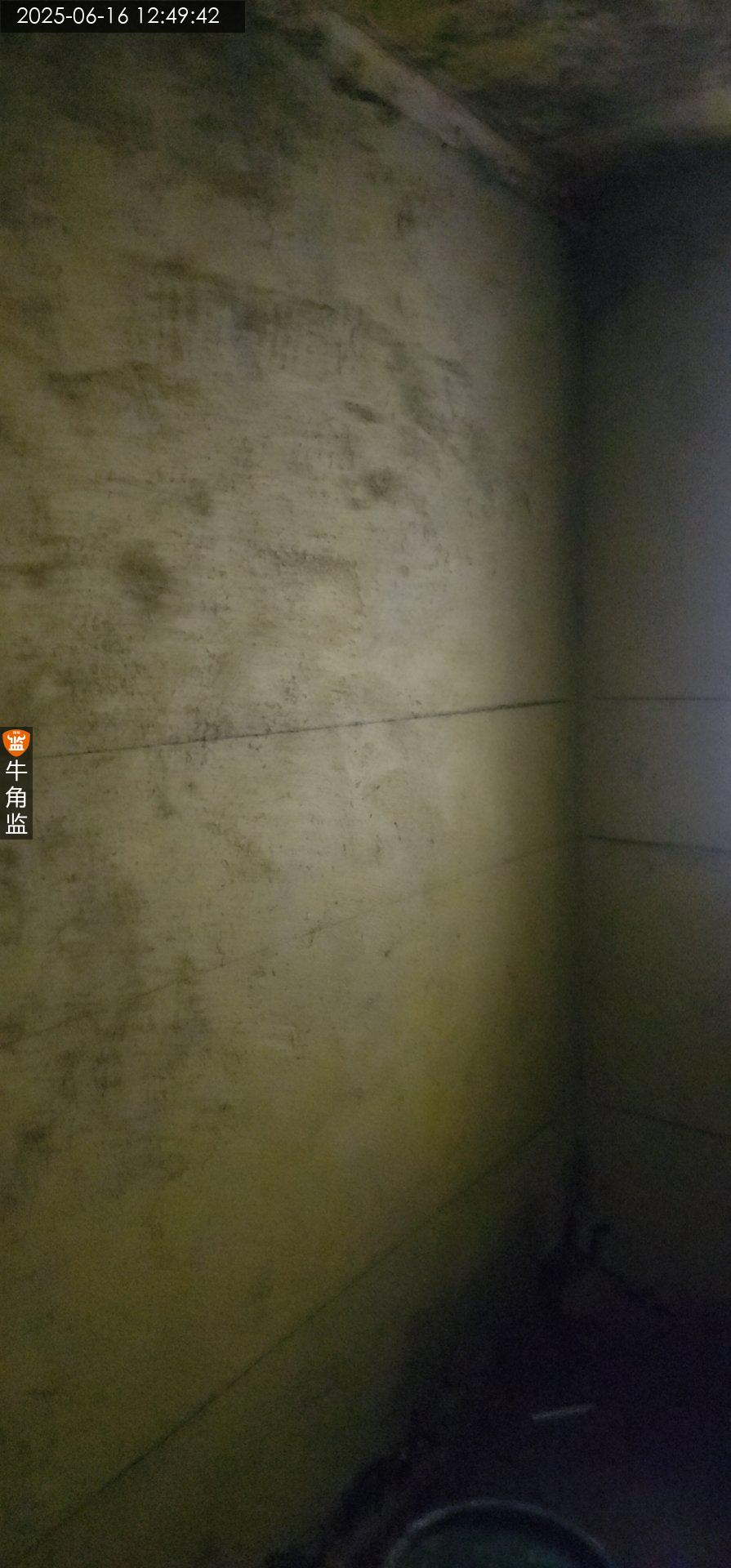

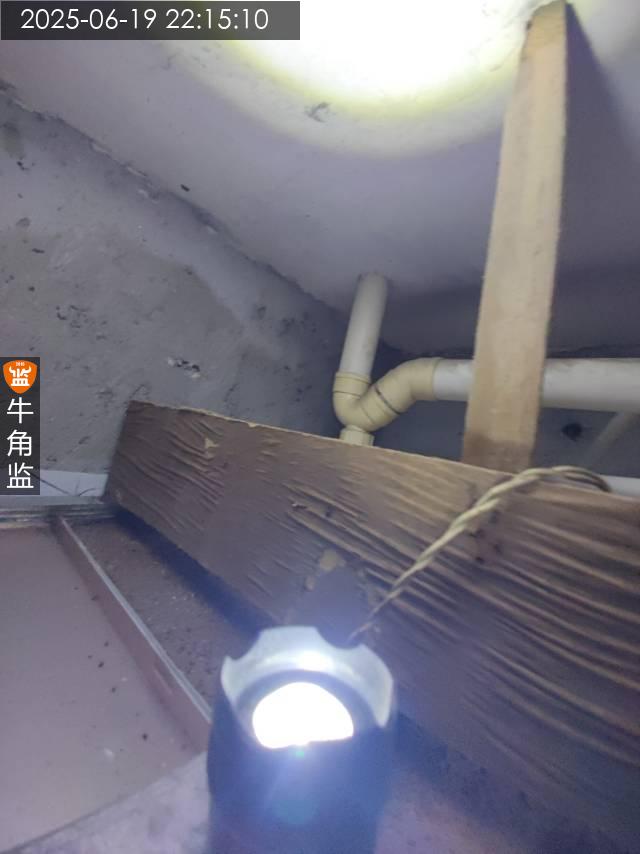

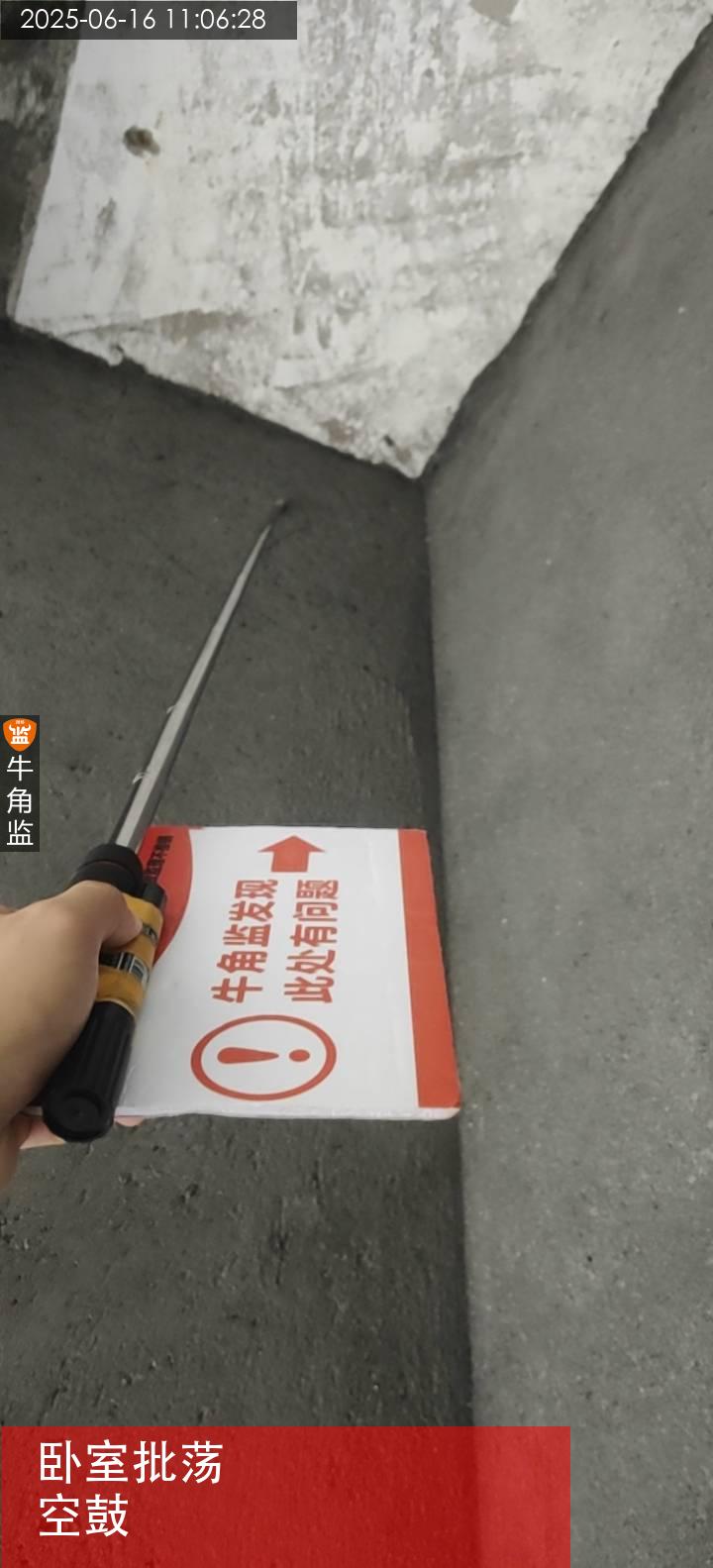

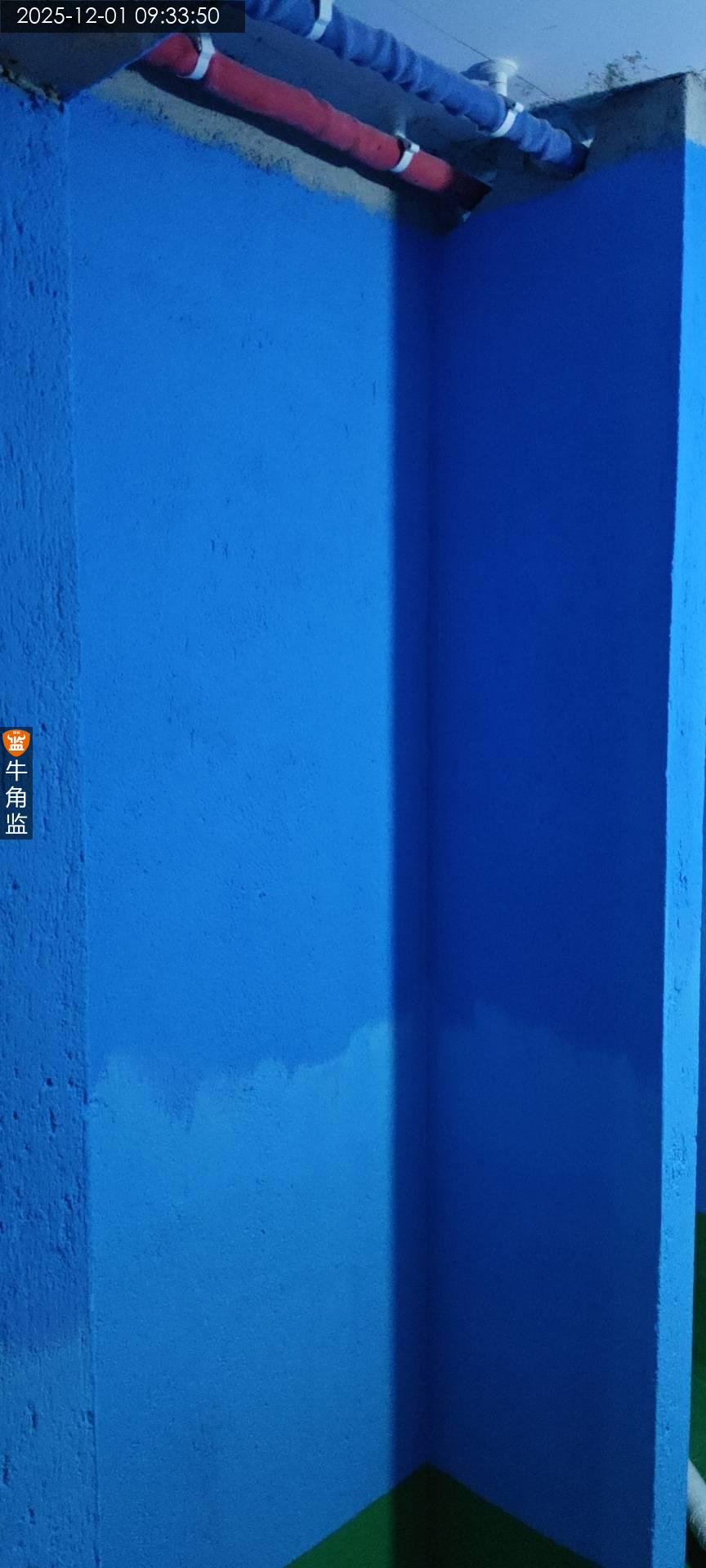

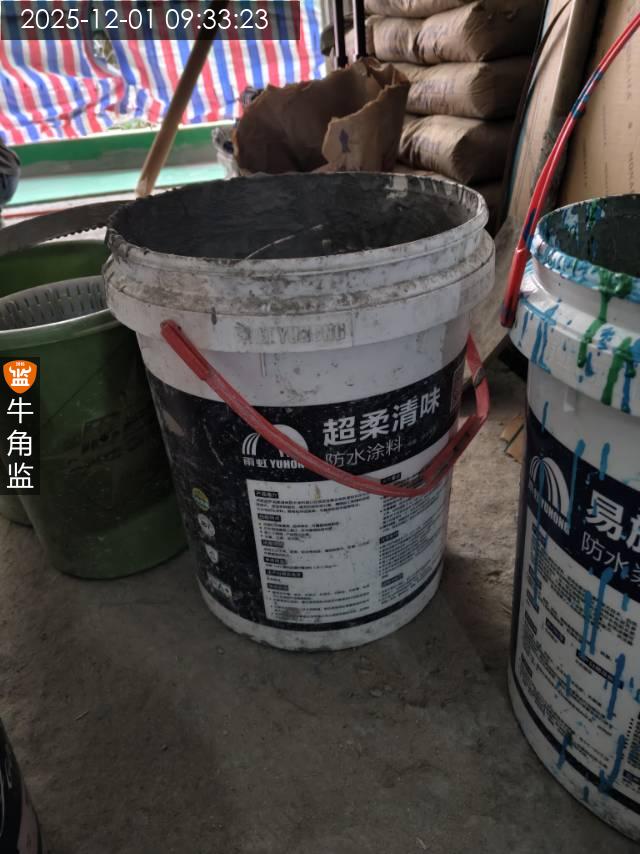

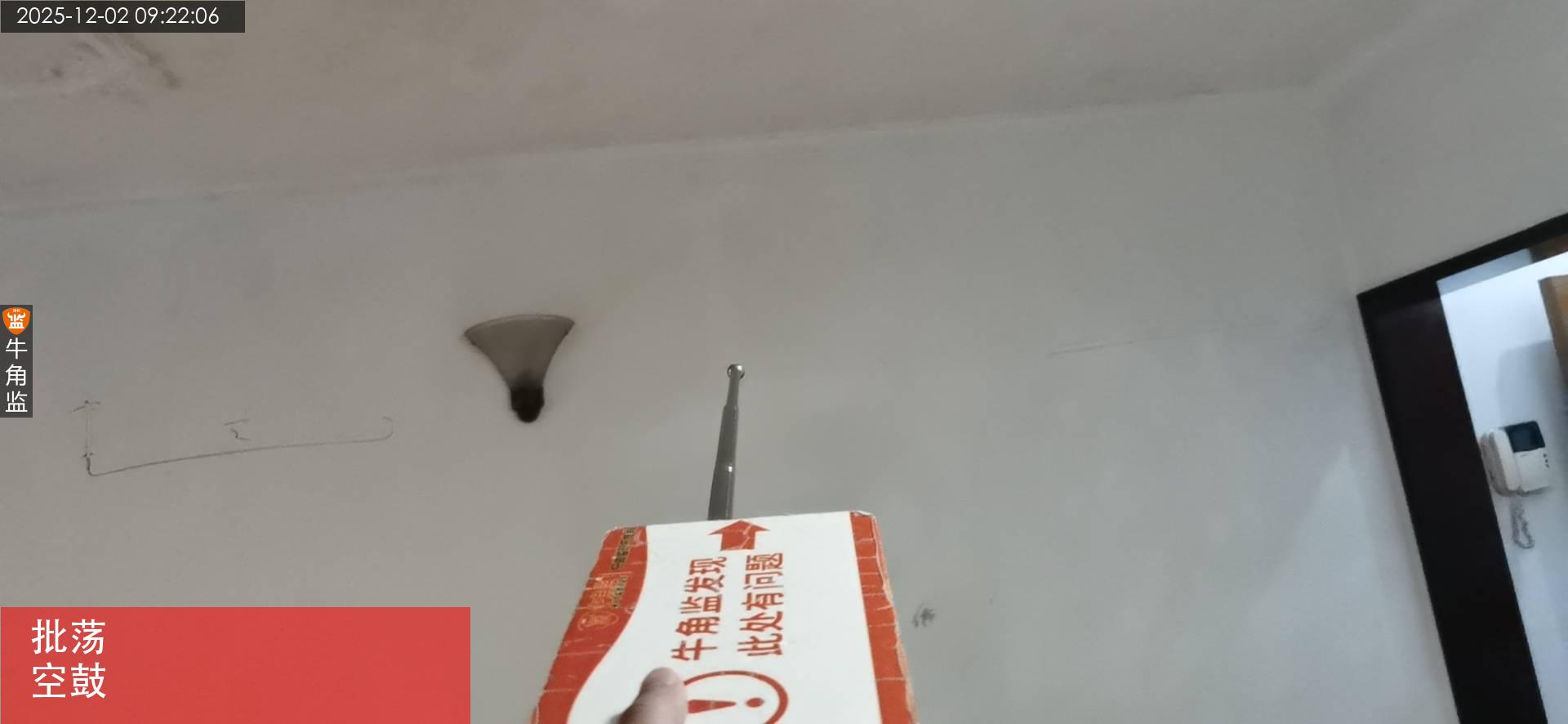

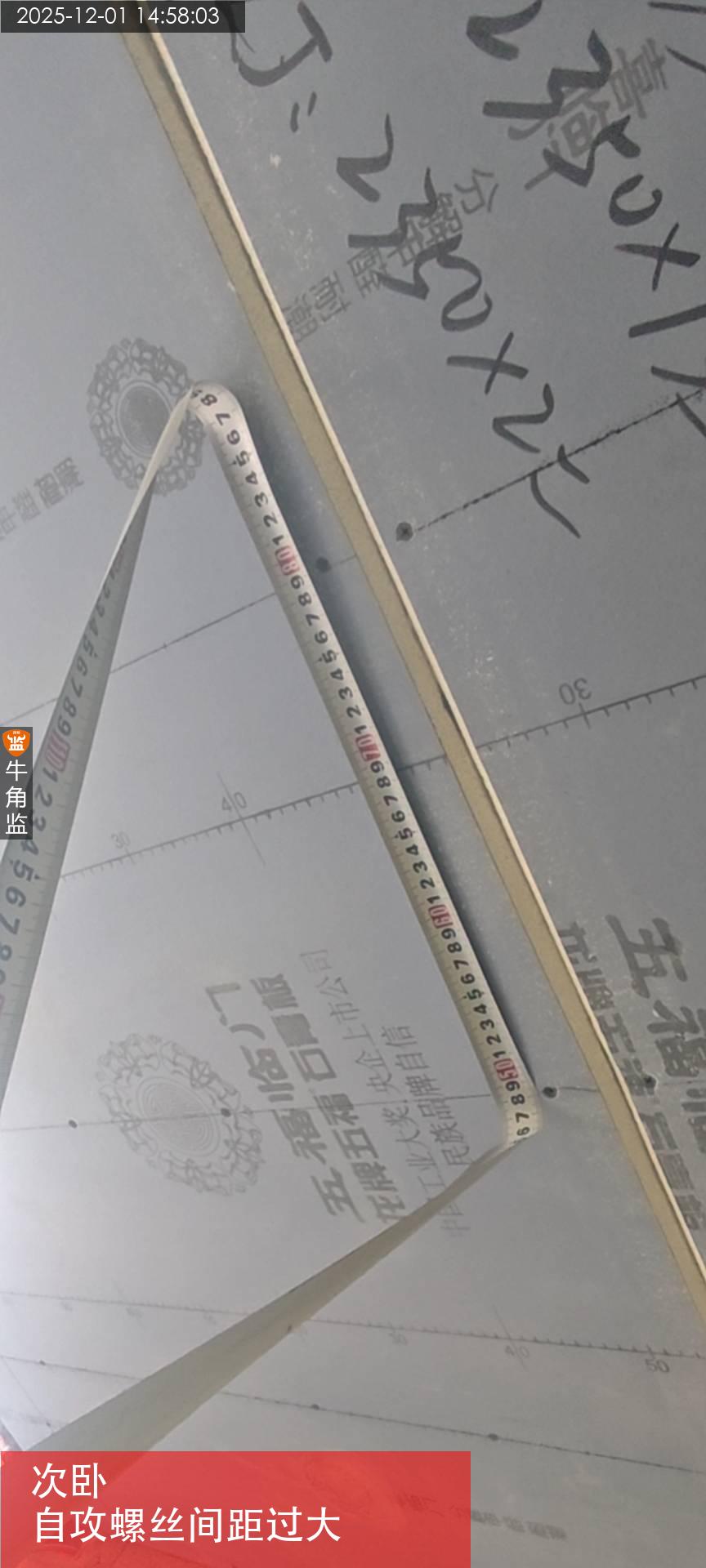

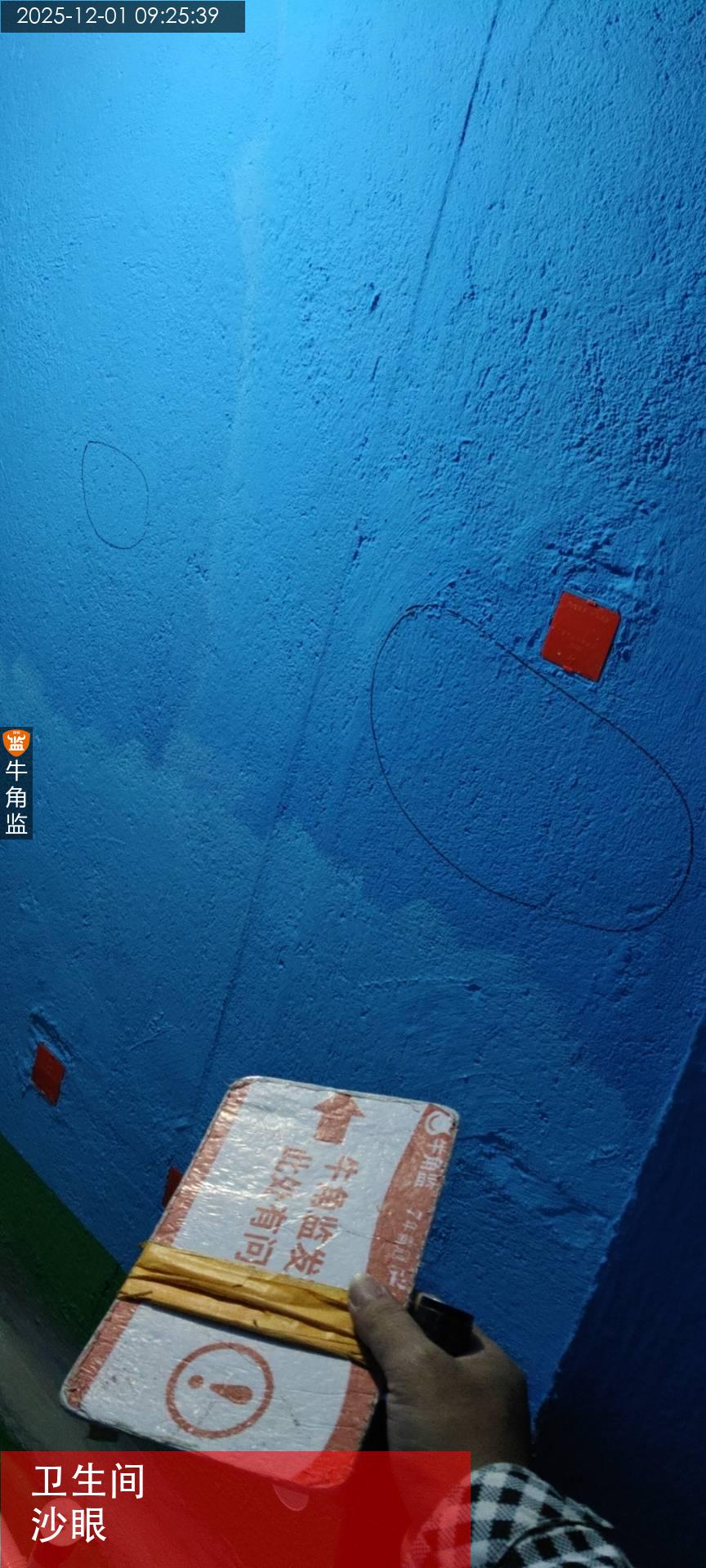

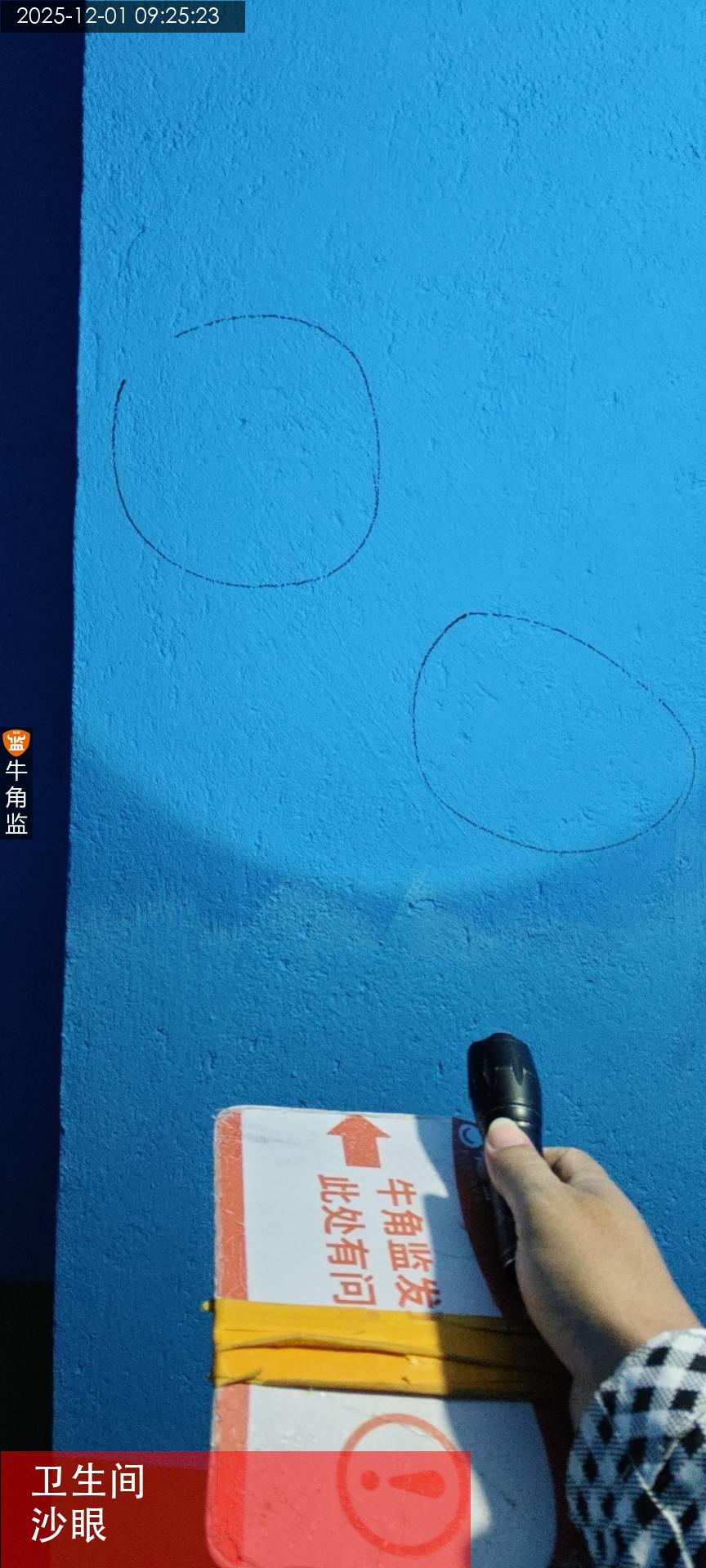

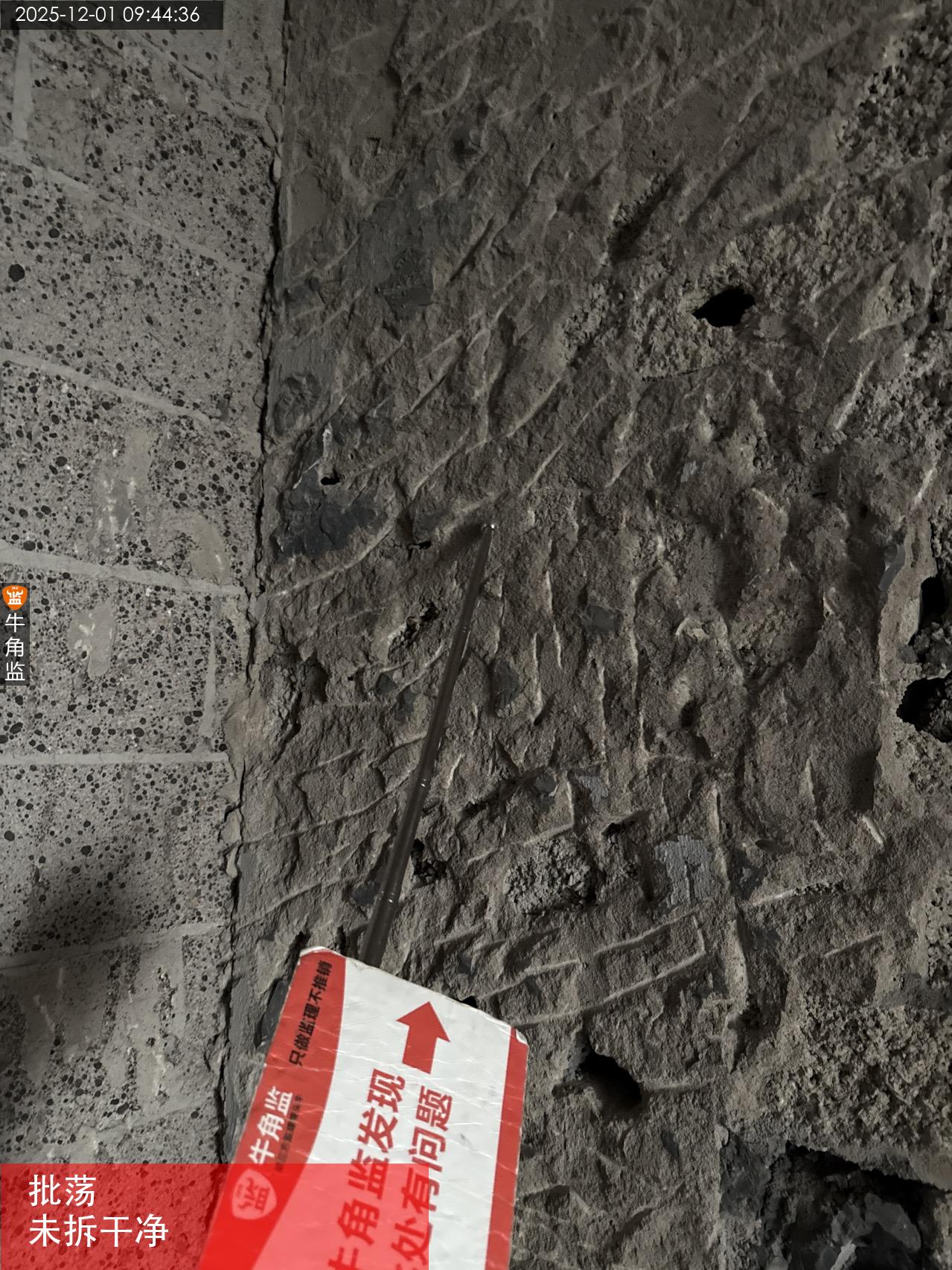

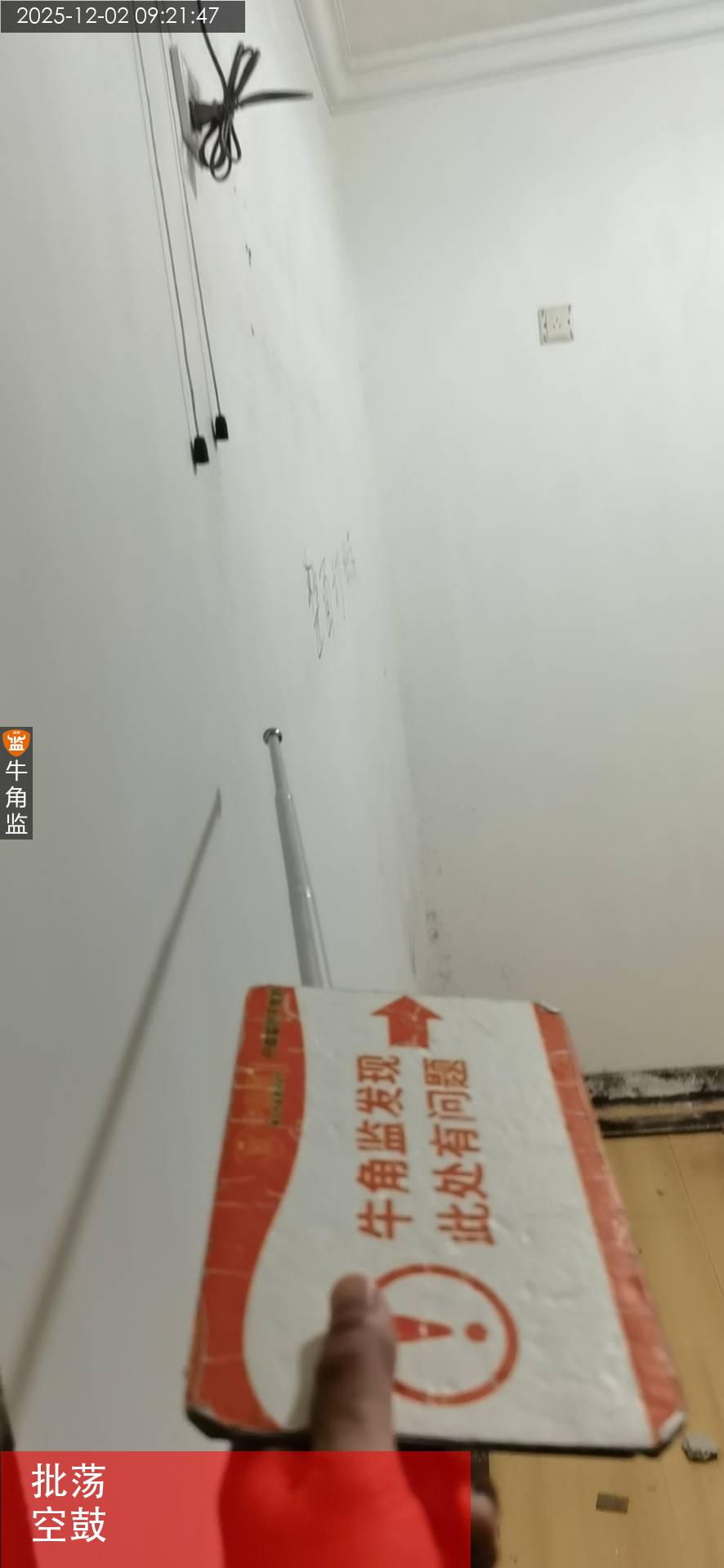

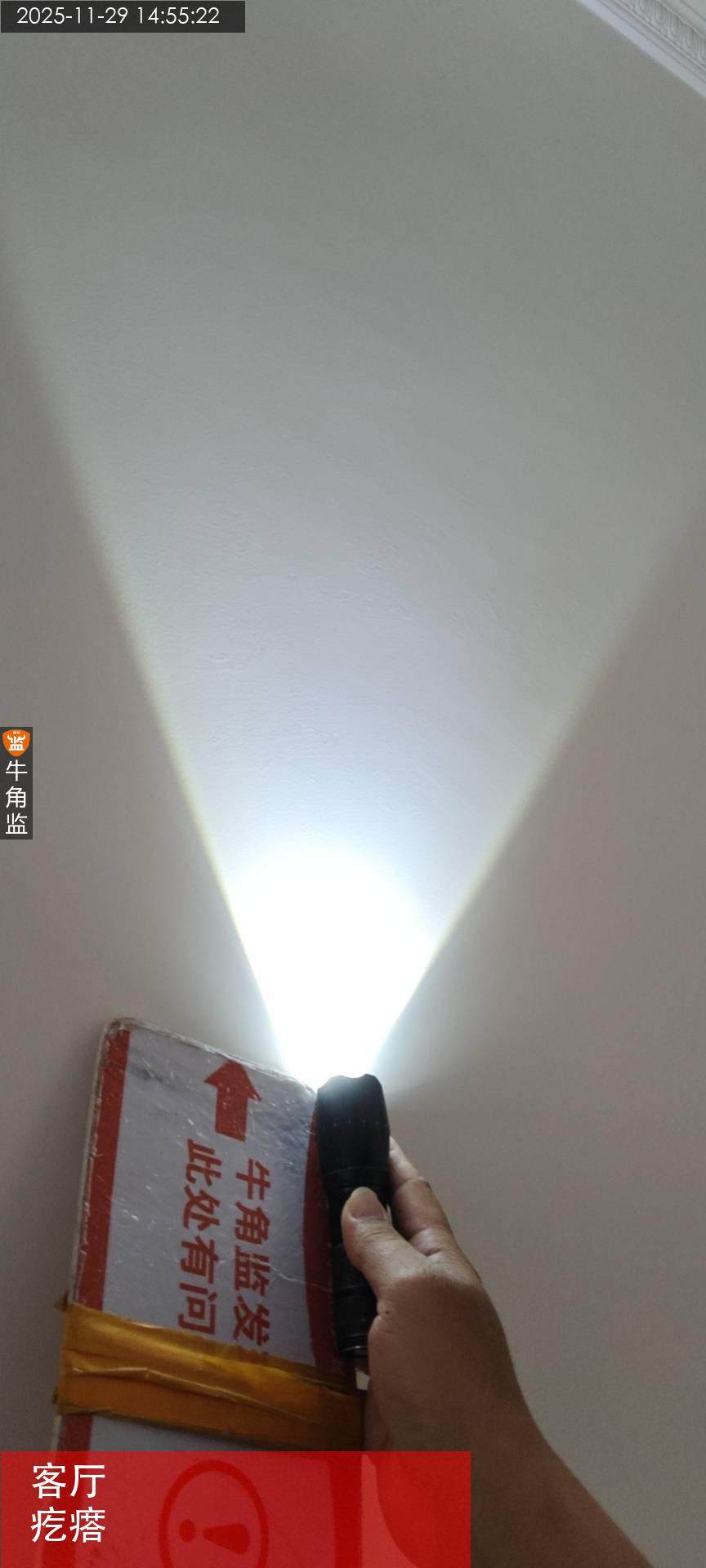

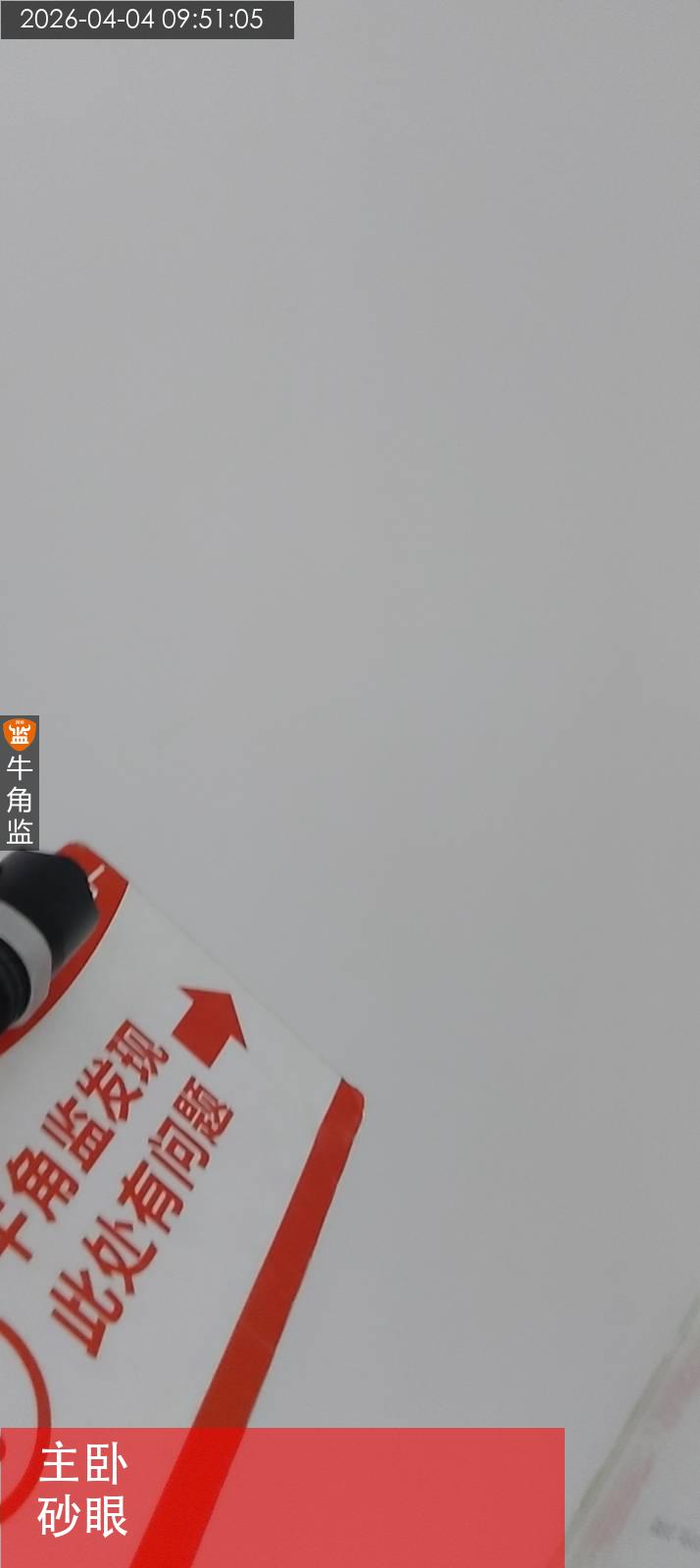

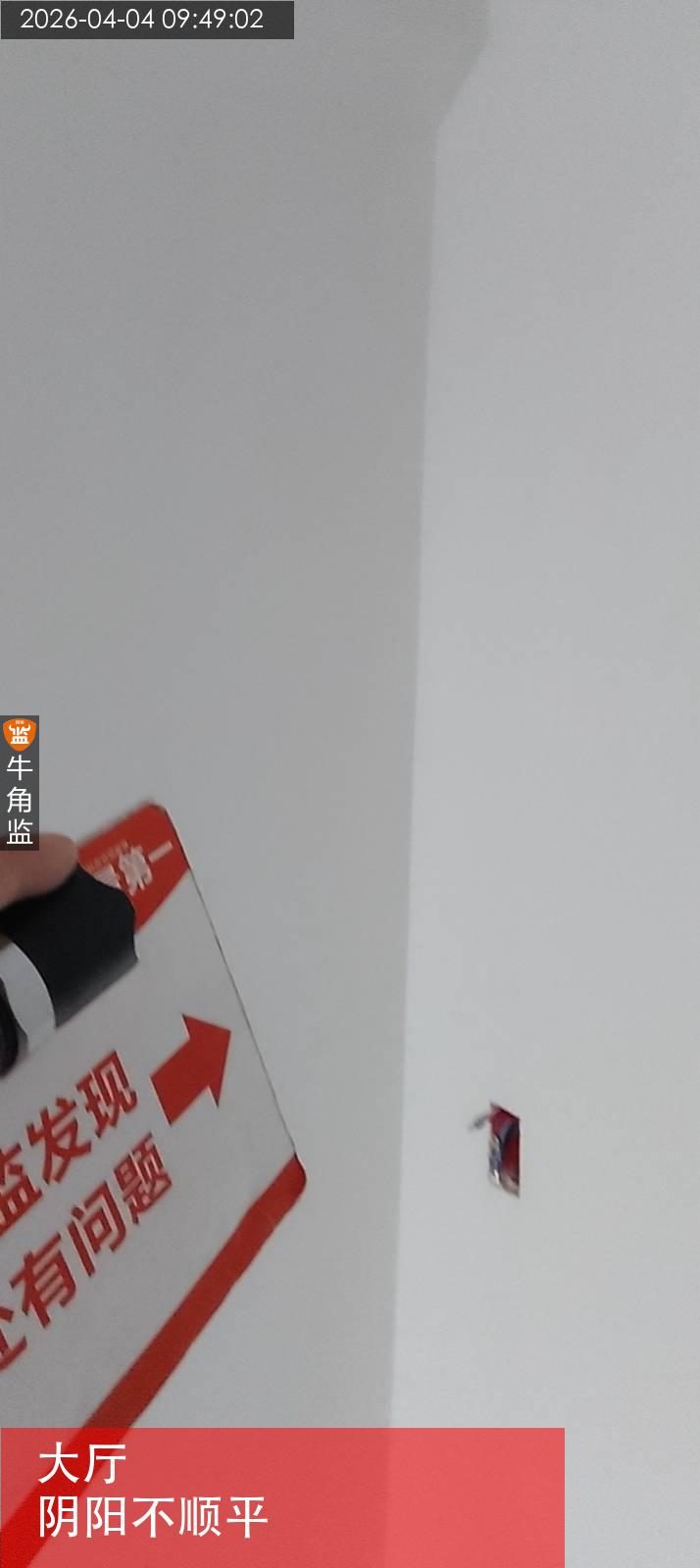

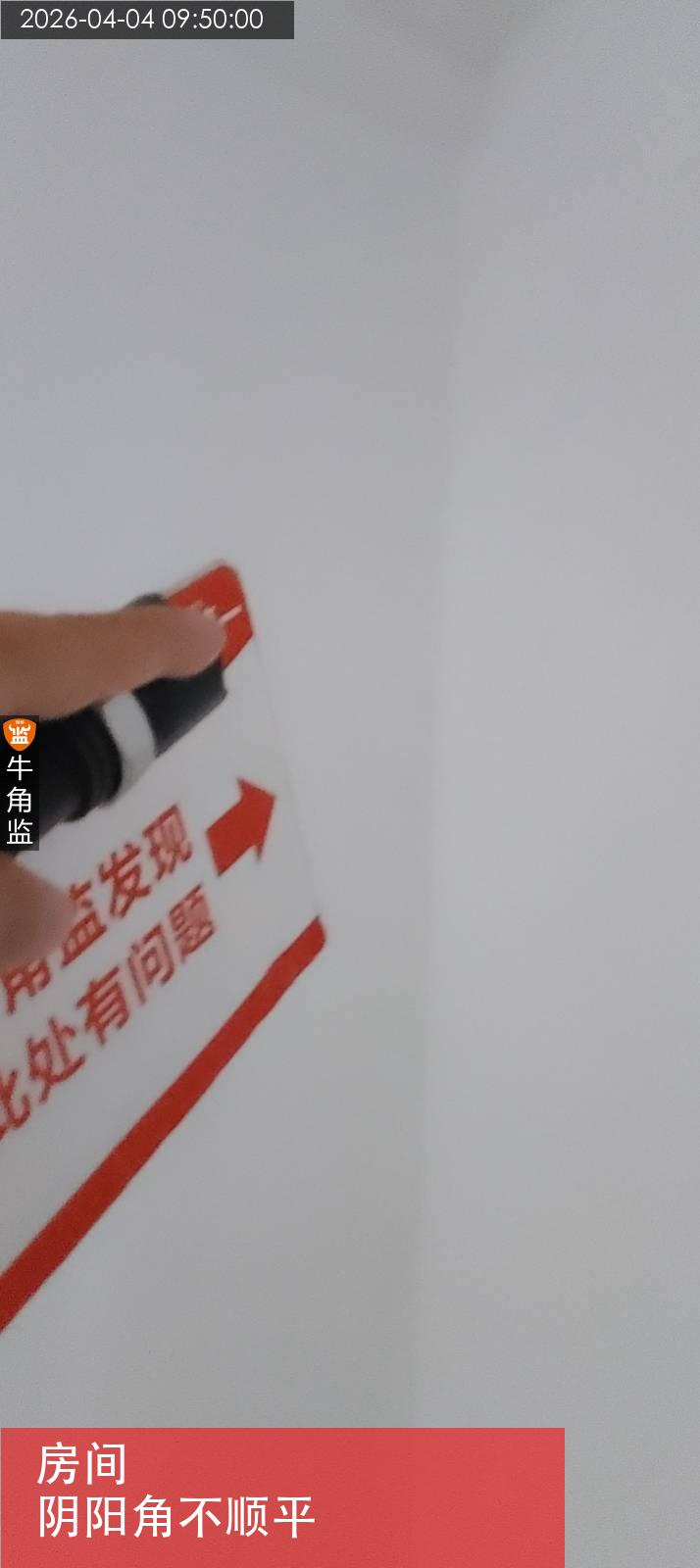

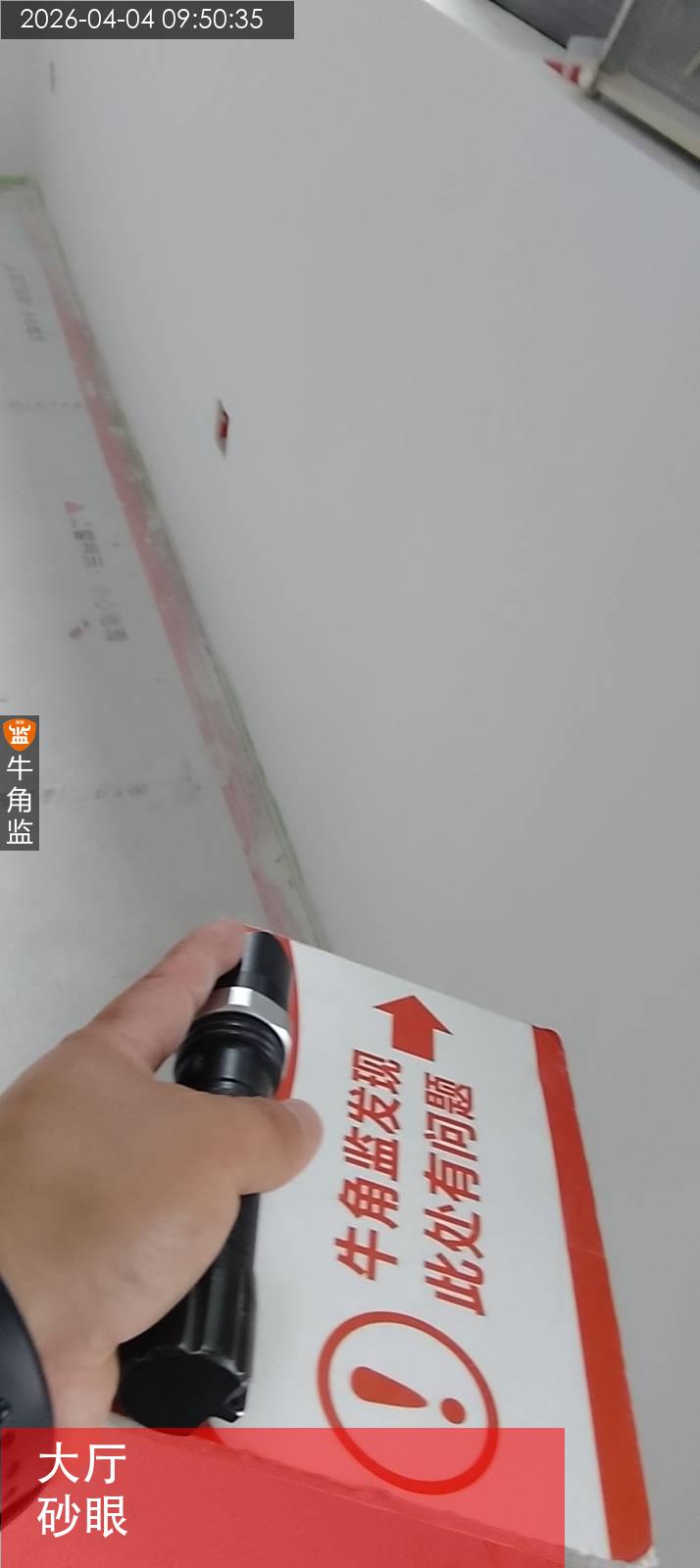

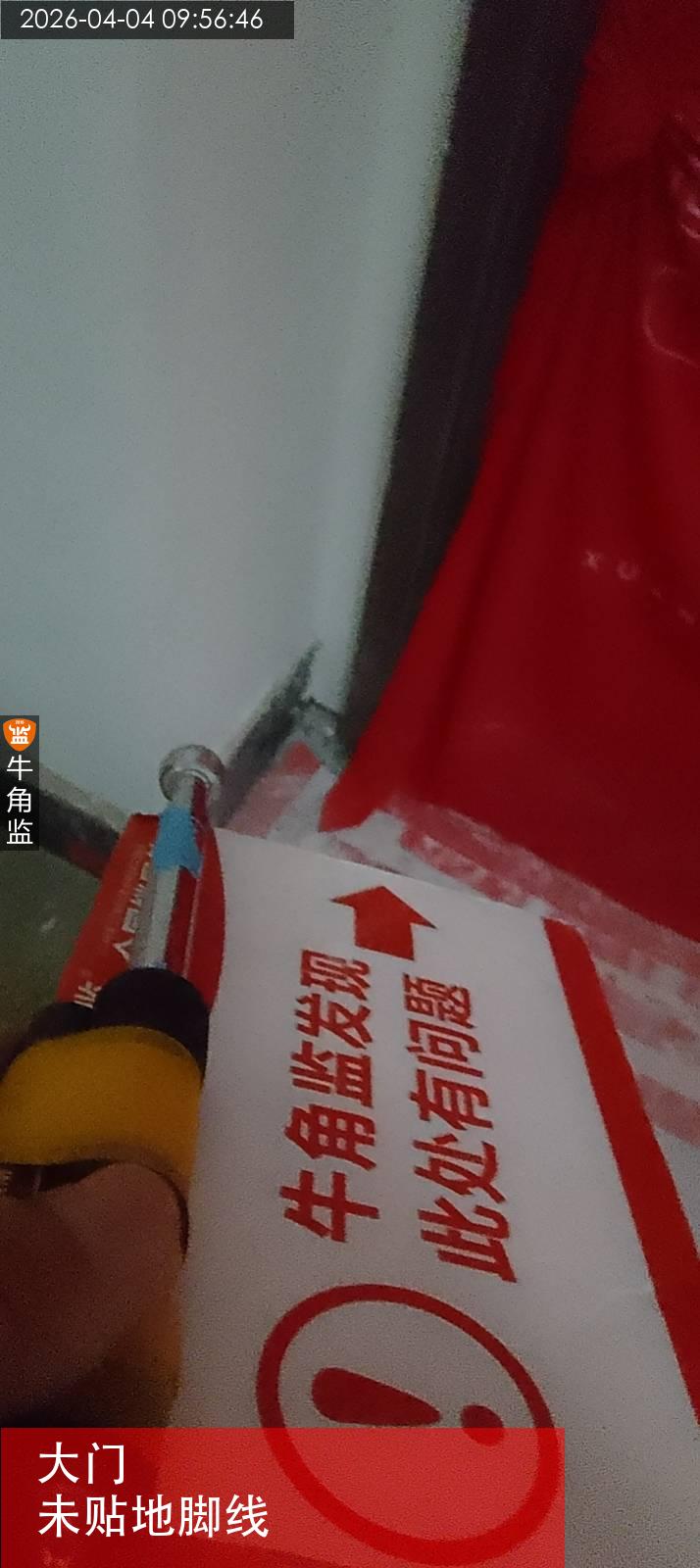

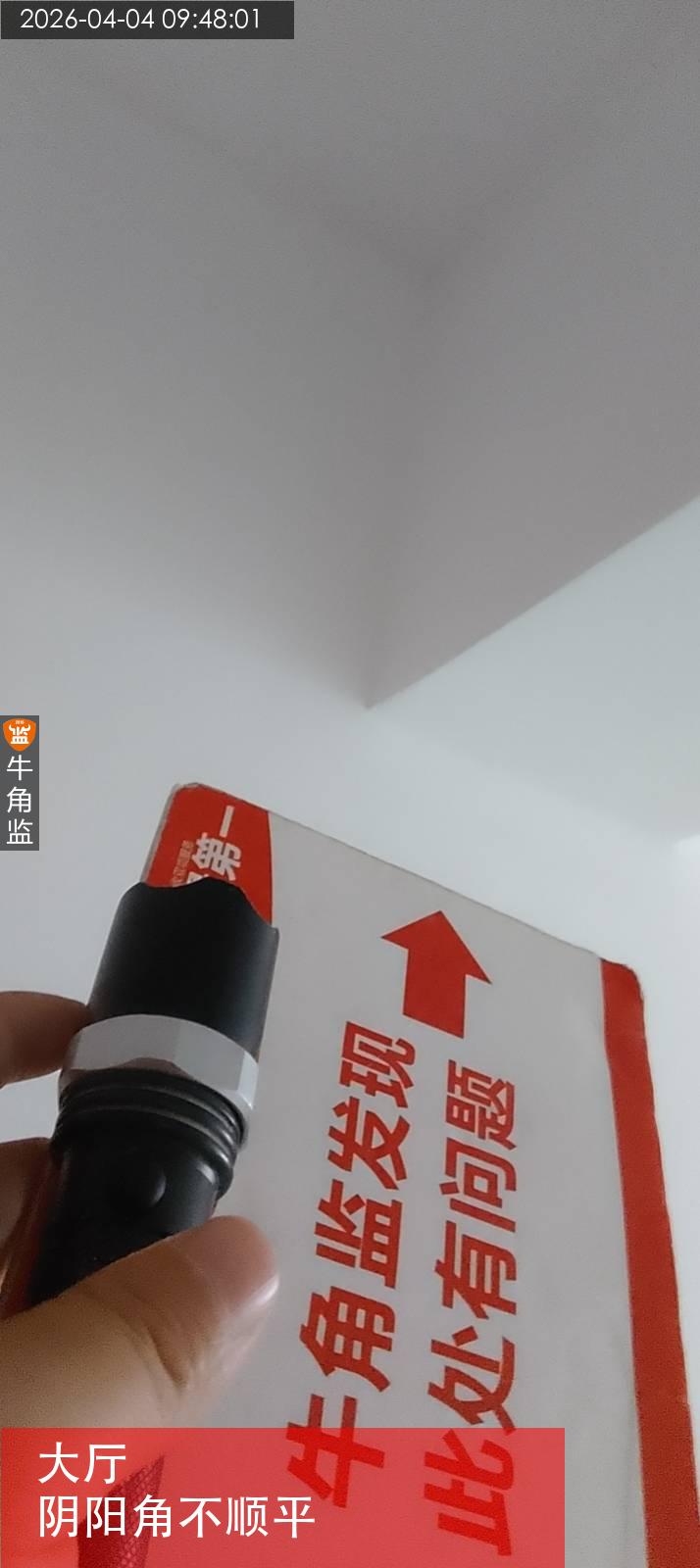

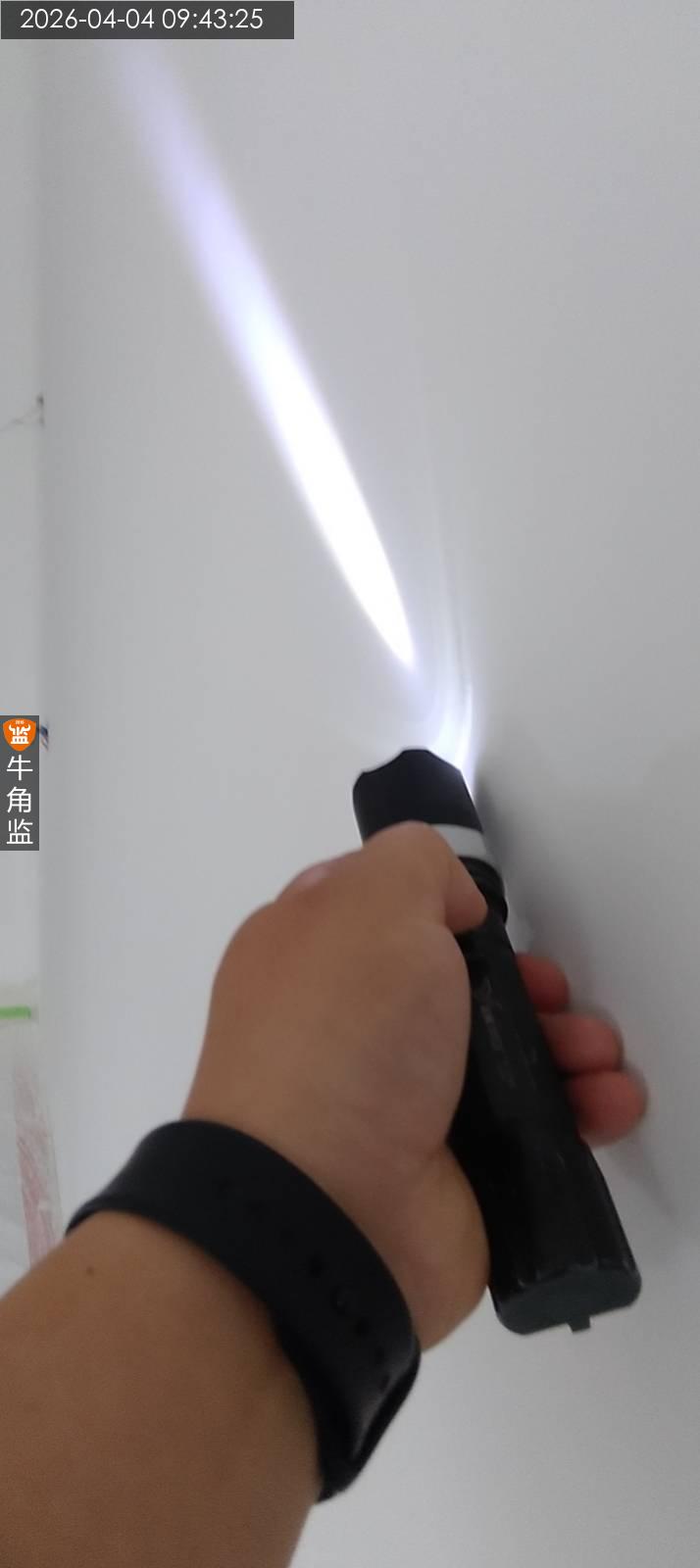

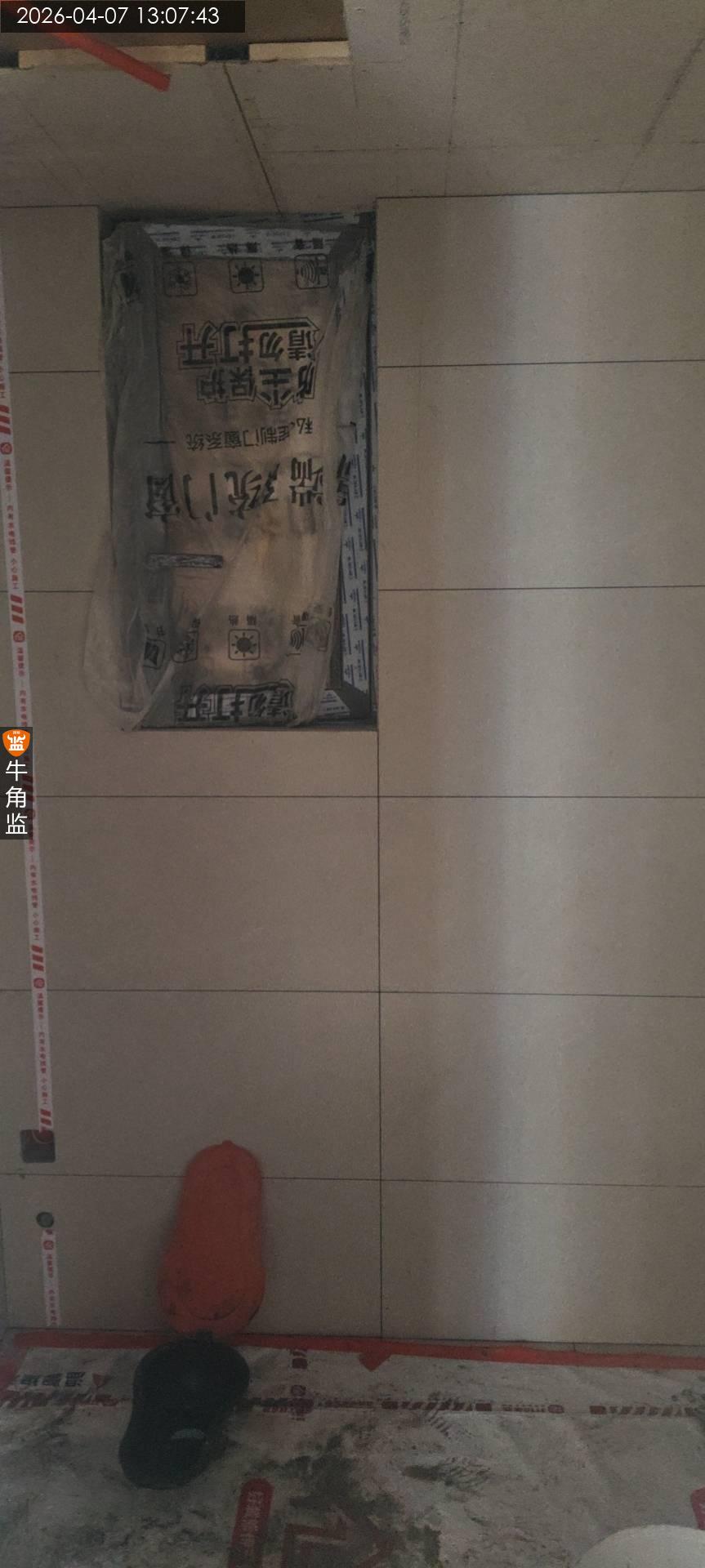

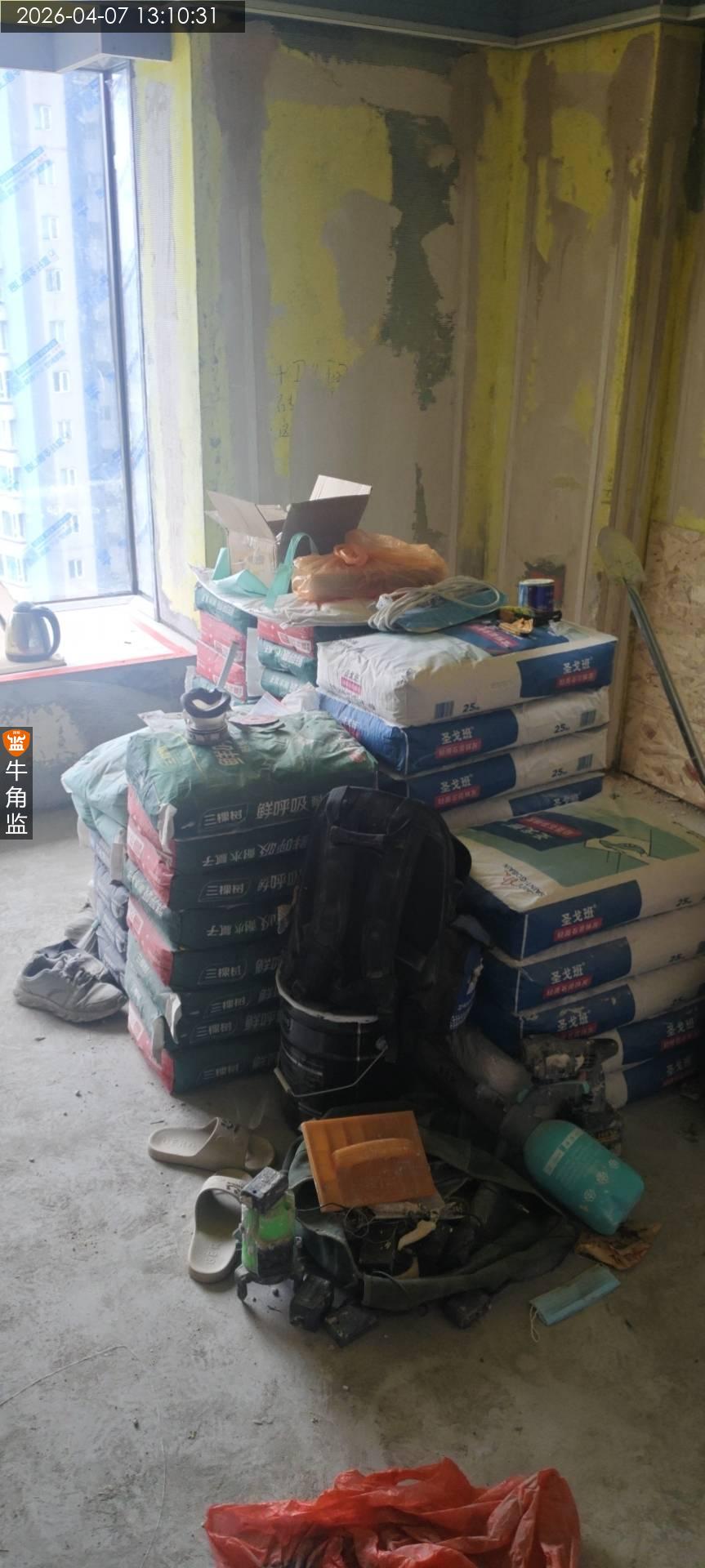

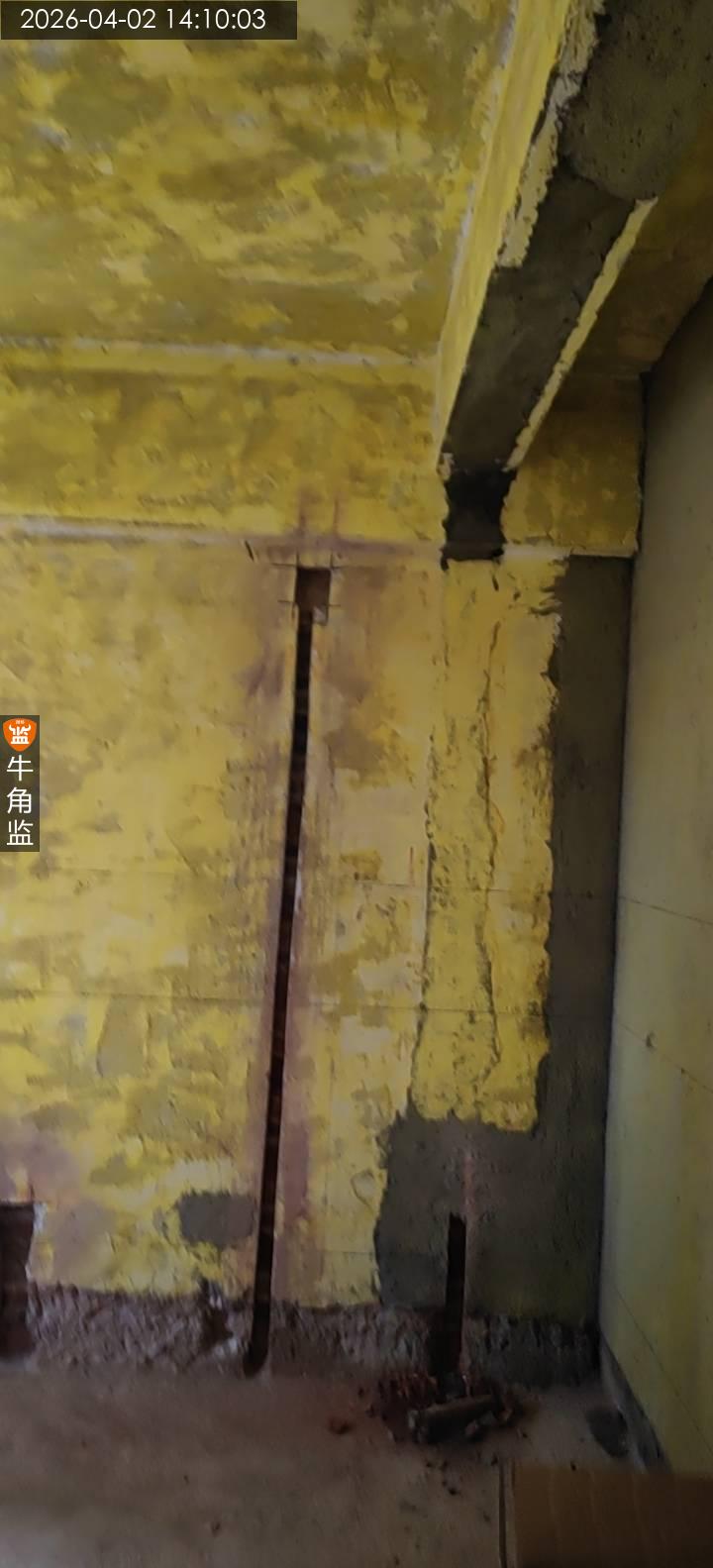

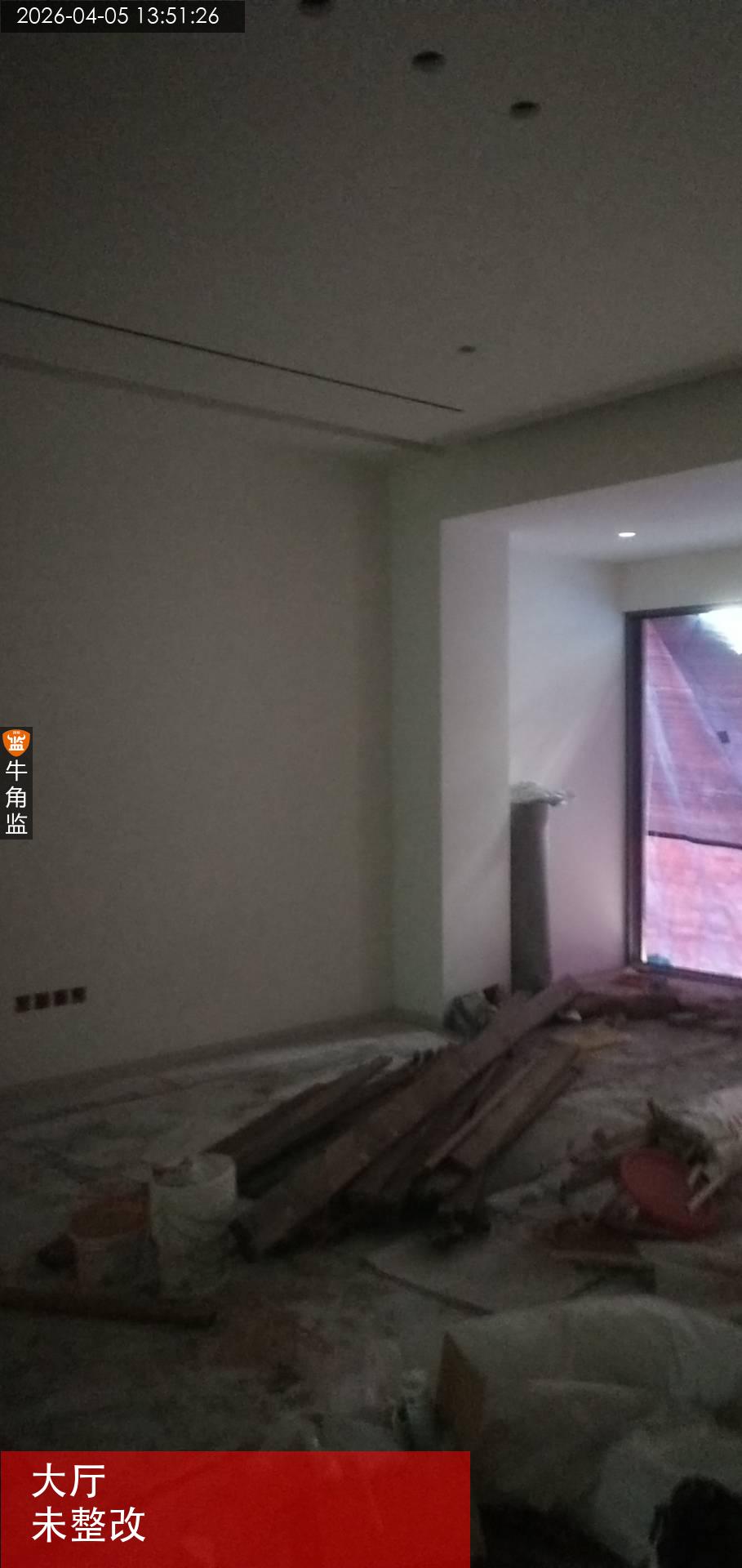

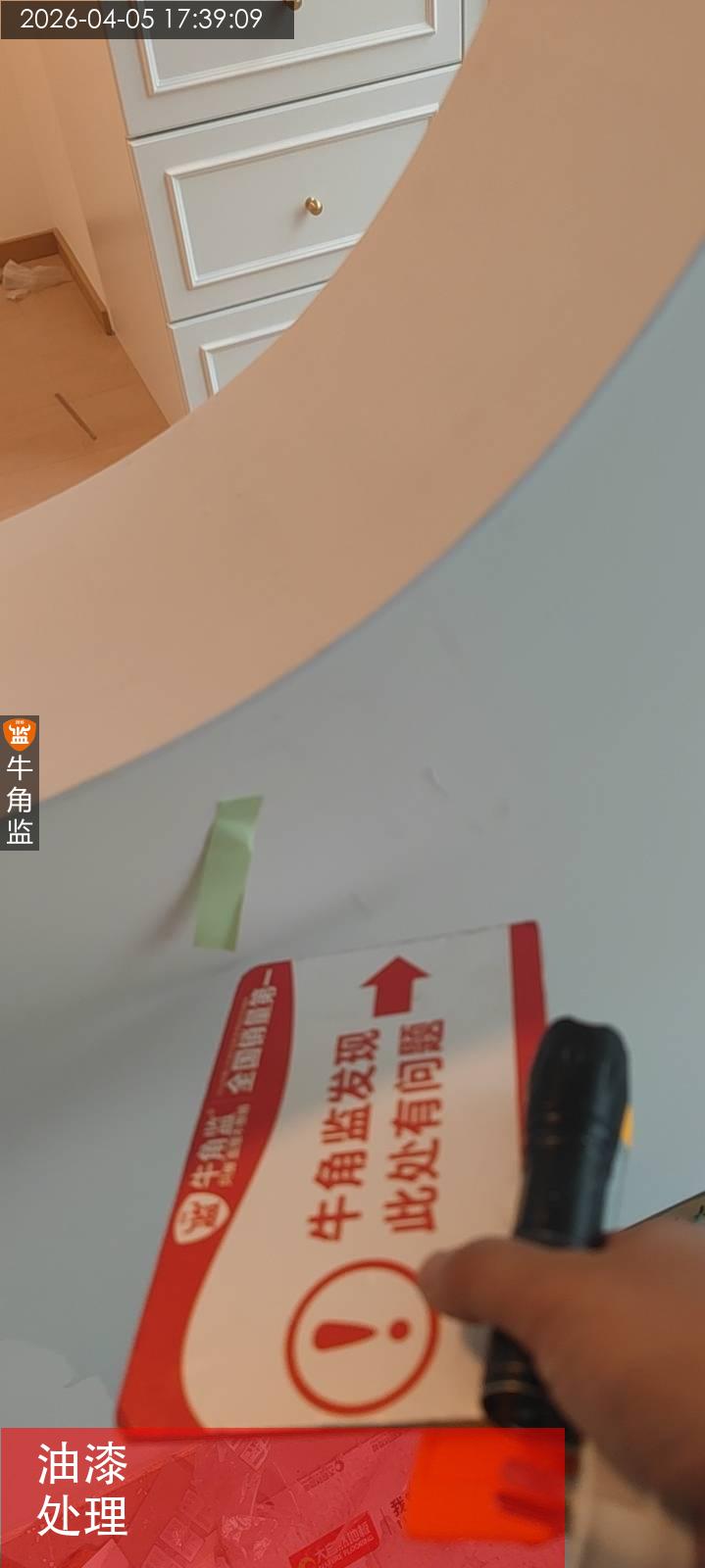

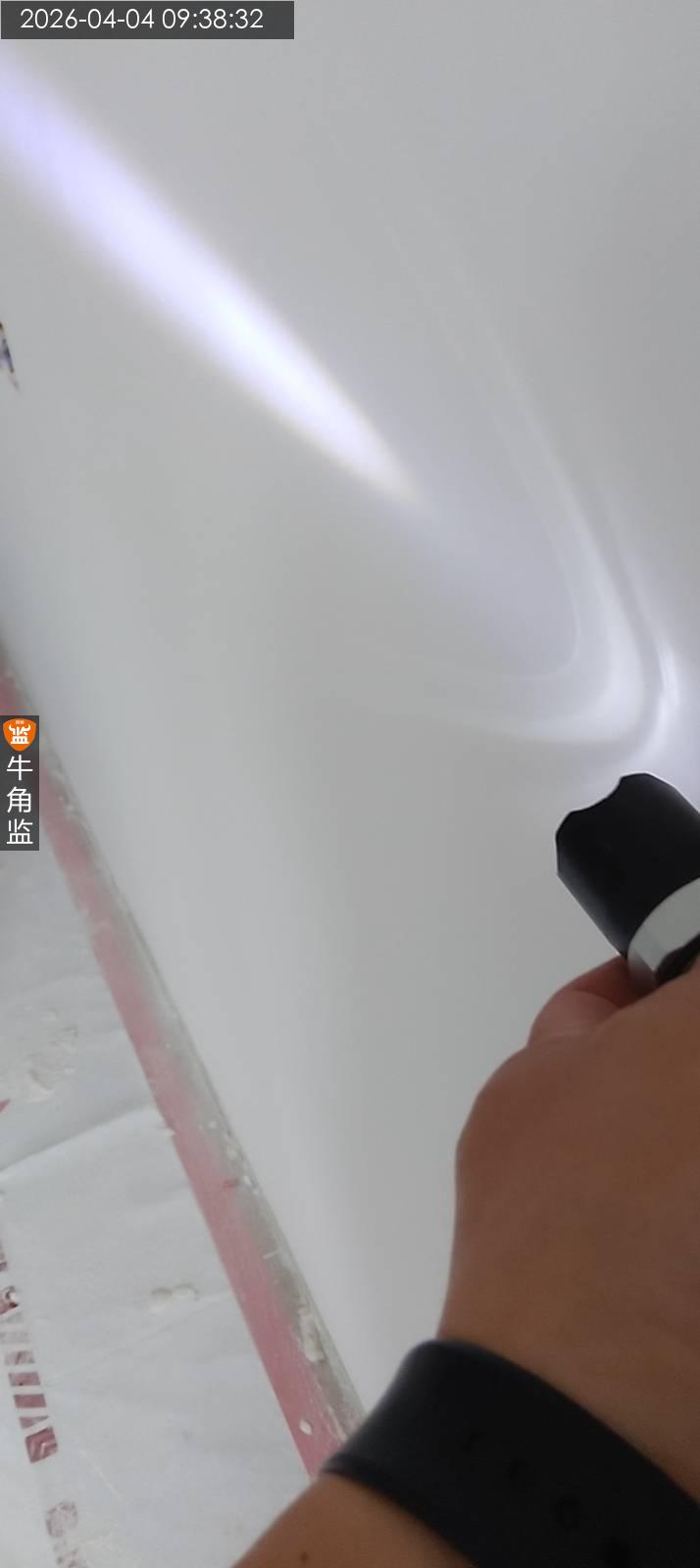

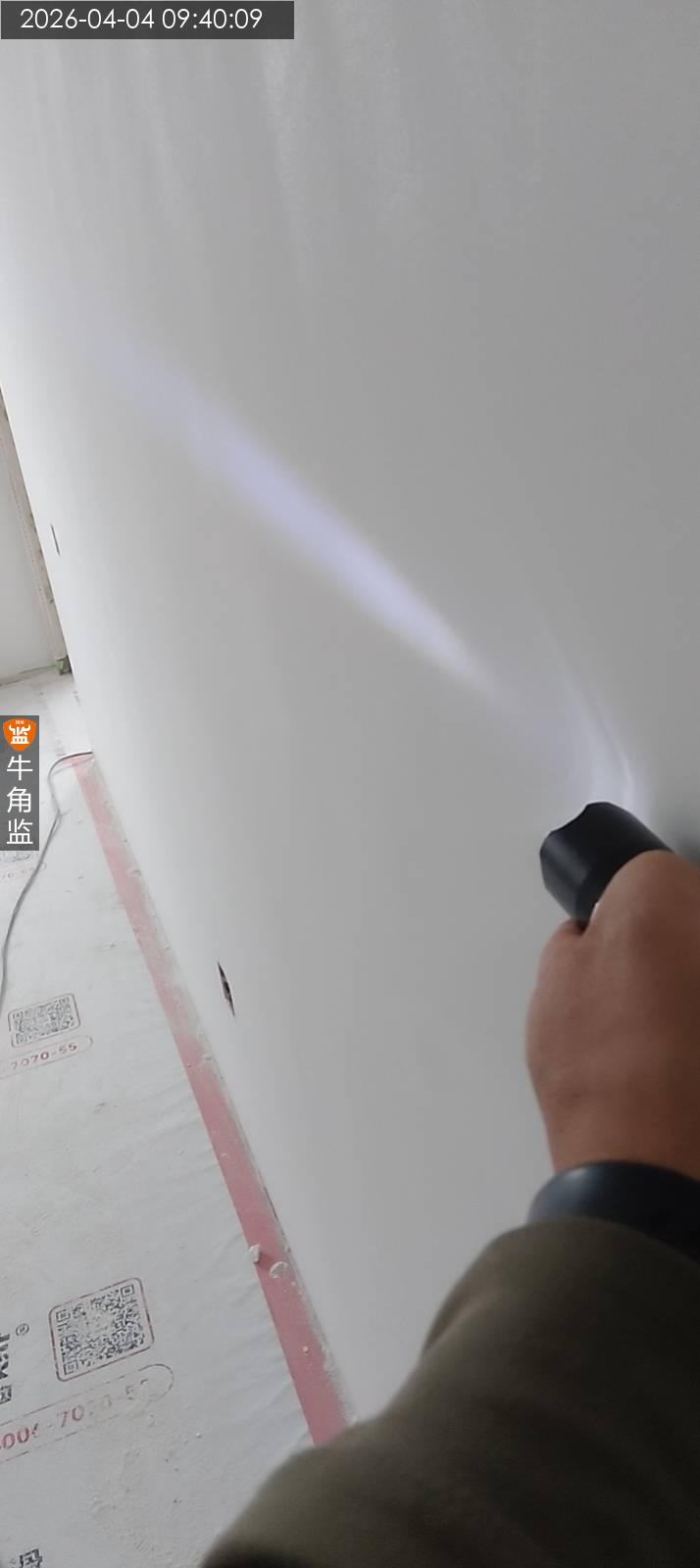

本次煽灰打磨巡查情况: 1、现场有一人施工 2、煽灰打磨验收时,现场发现大厅,房间里阴阳台局部打磨不顺平;整改建议:现场同煽灰师傅沟通好,对未打磨平顺处再次打磨 3、煽灰打磨巡查时,现场发现大厅,房间墙面局部有砂眼;整改建议:现场同煽灰师傅沟通好,对墙面砂眼补腻子,再次打磨 4、煽灰打磨巡查时,现场发现大门口未贴地脚线;整改建议:建议施工方工长安排师傅到现场,把门口地脚线贴好 5、以往隐患已整改。 现场情况整改及建议: 1、乳胶漆现场配兑需按照包装说明施工,乳胶漆需涂刷一底两面或两底三面。 2、涂刷完成后不应有沙眼,透底,颗粒,掉粉,脱皮,打磨痕迹明显等情况。
2026-04-04
荔湾区华********2205
设 计 师:未知
施工队长:李工
工地面积:93.00㎡
装修总价:0.00
本次评价:C
本次评语:

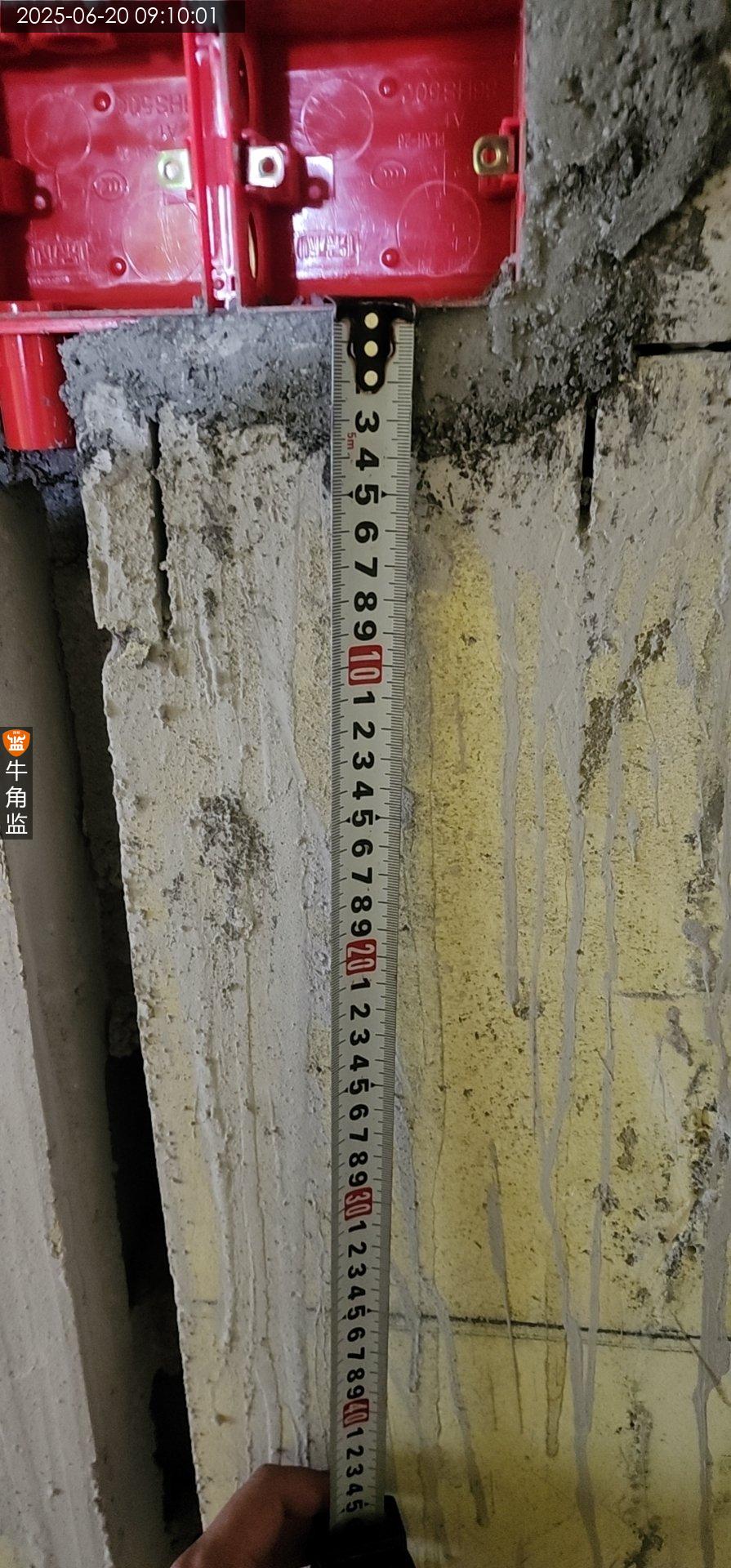

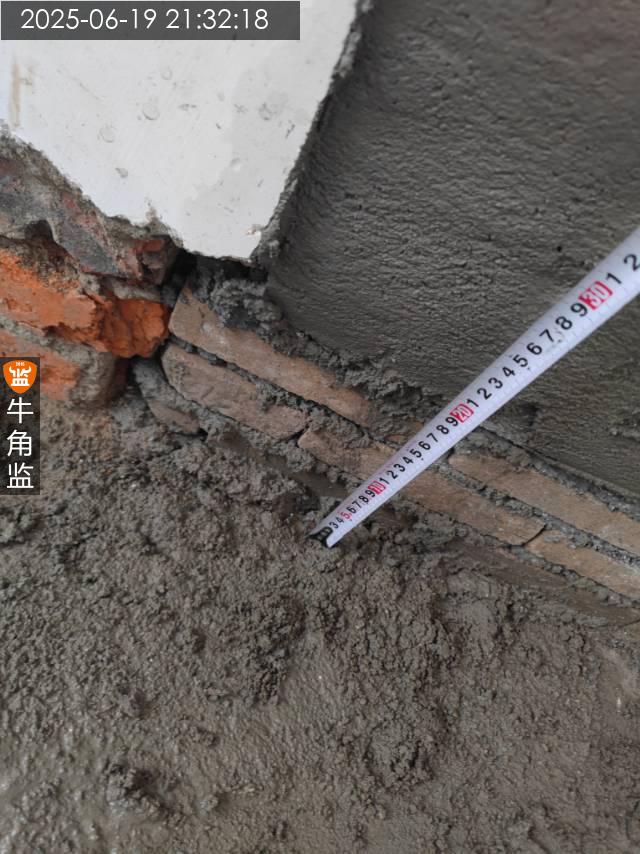

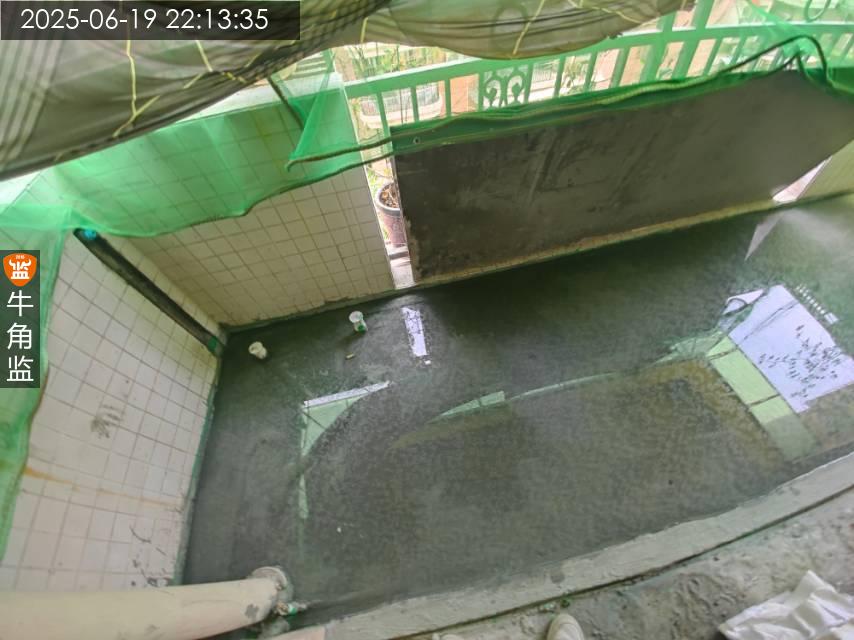

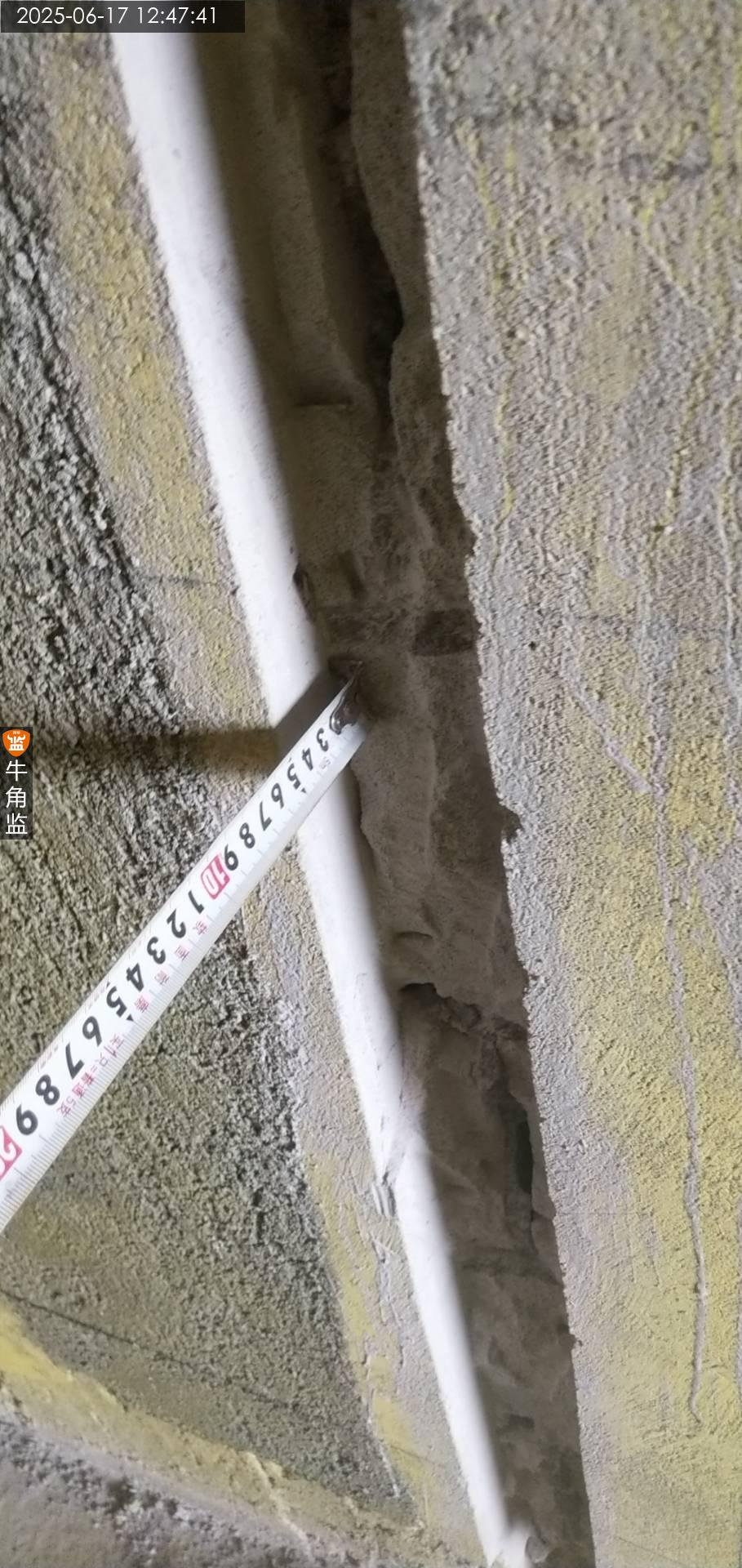

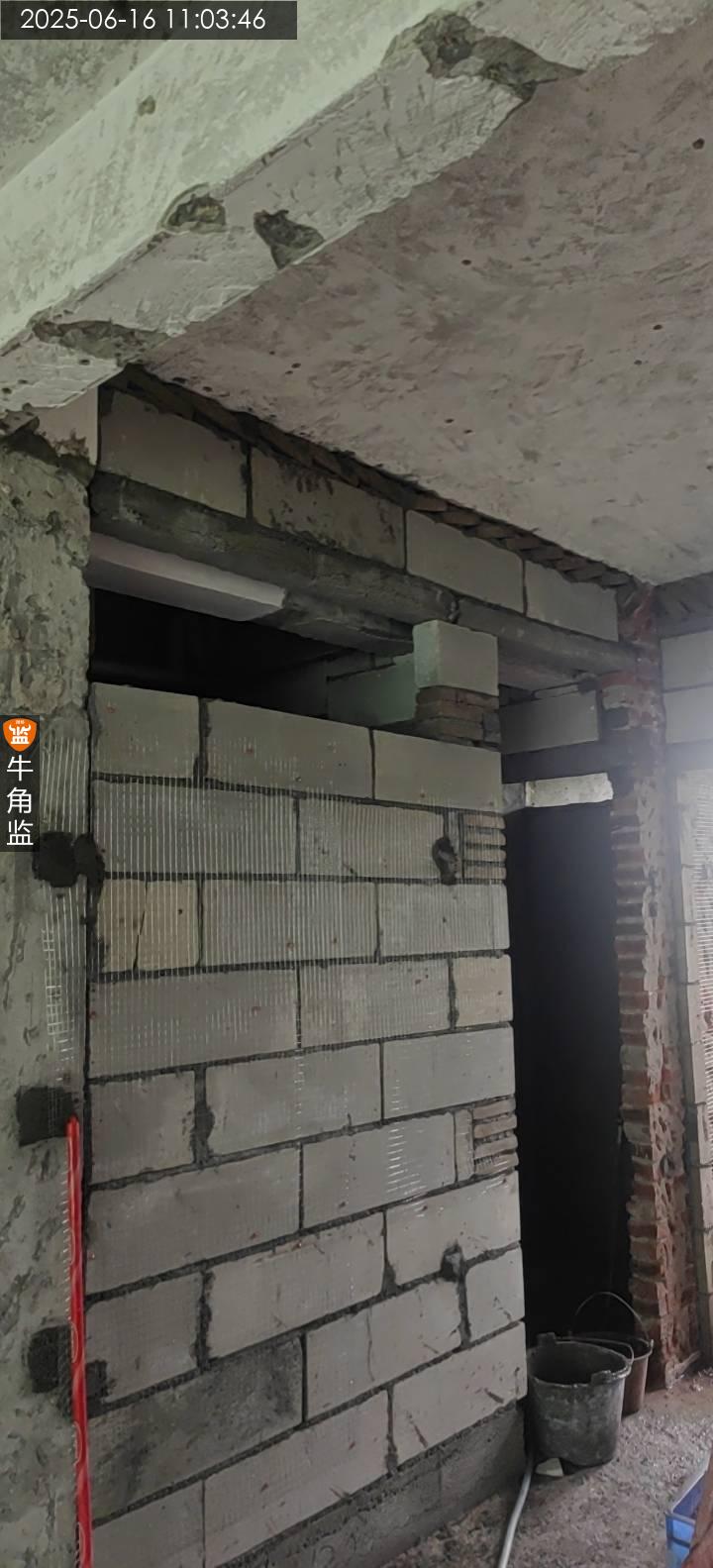

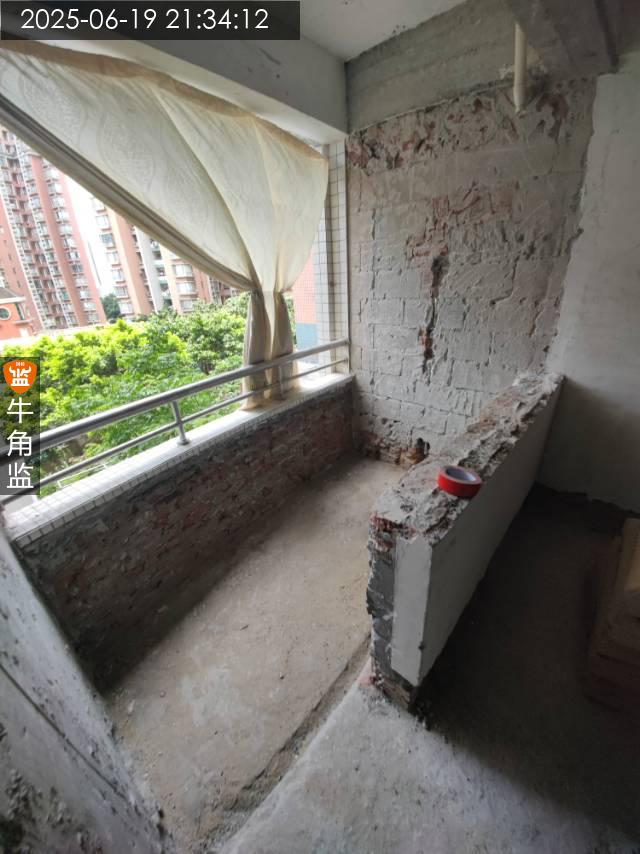

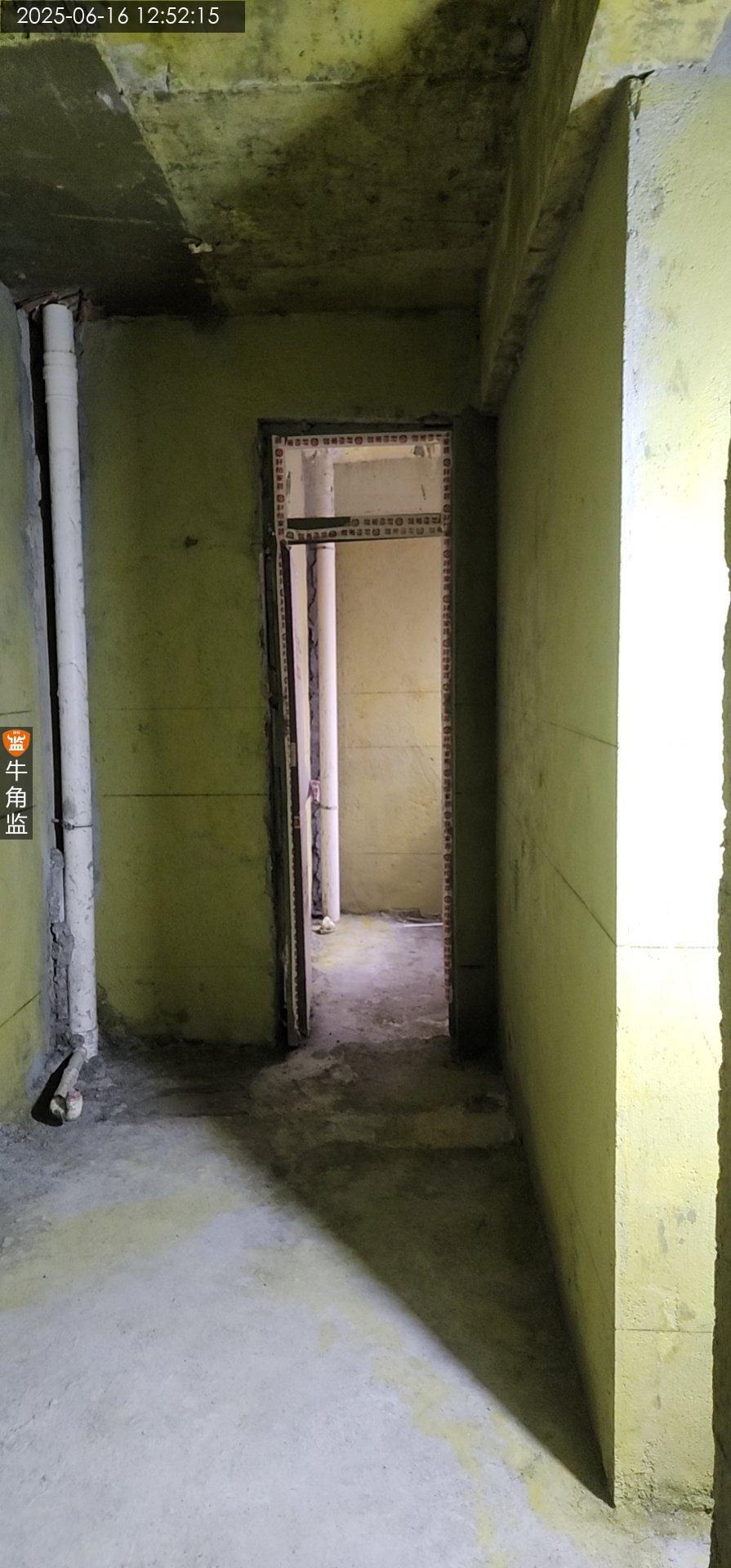

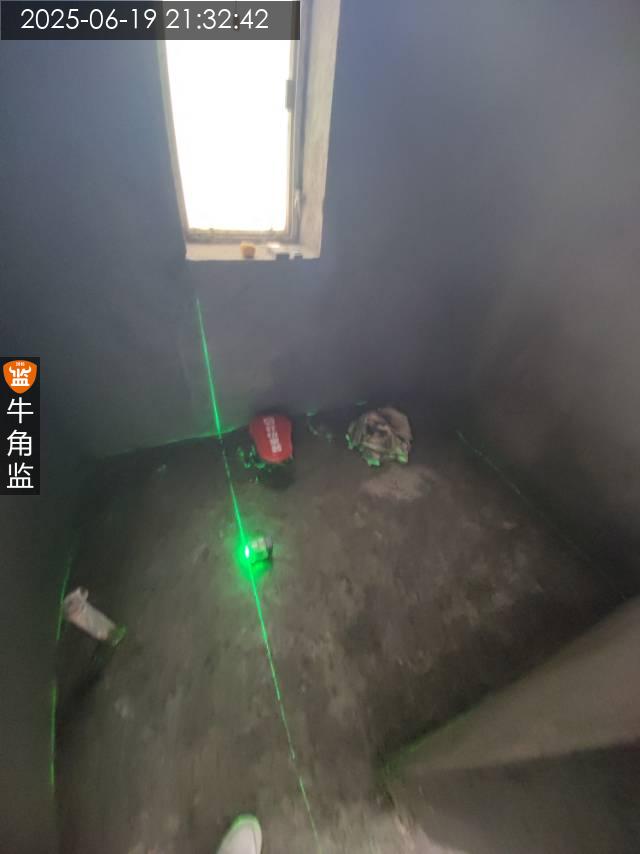

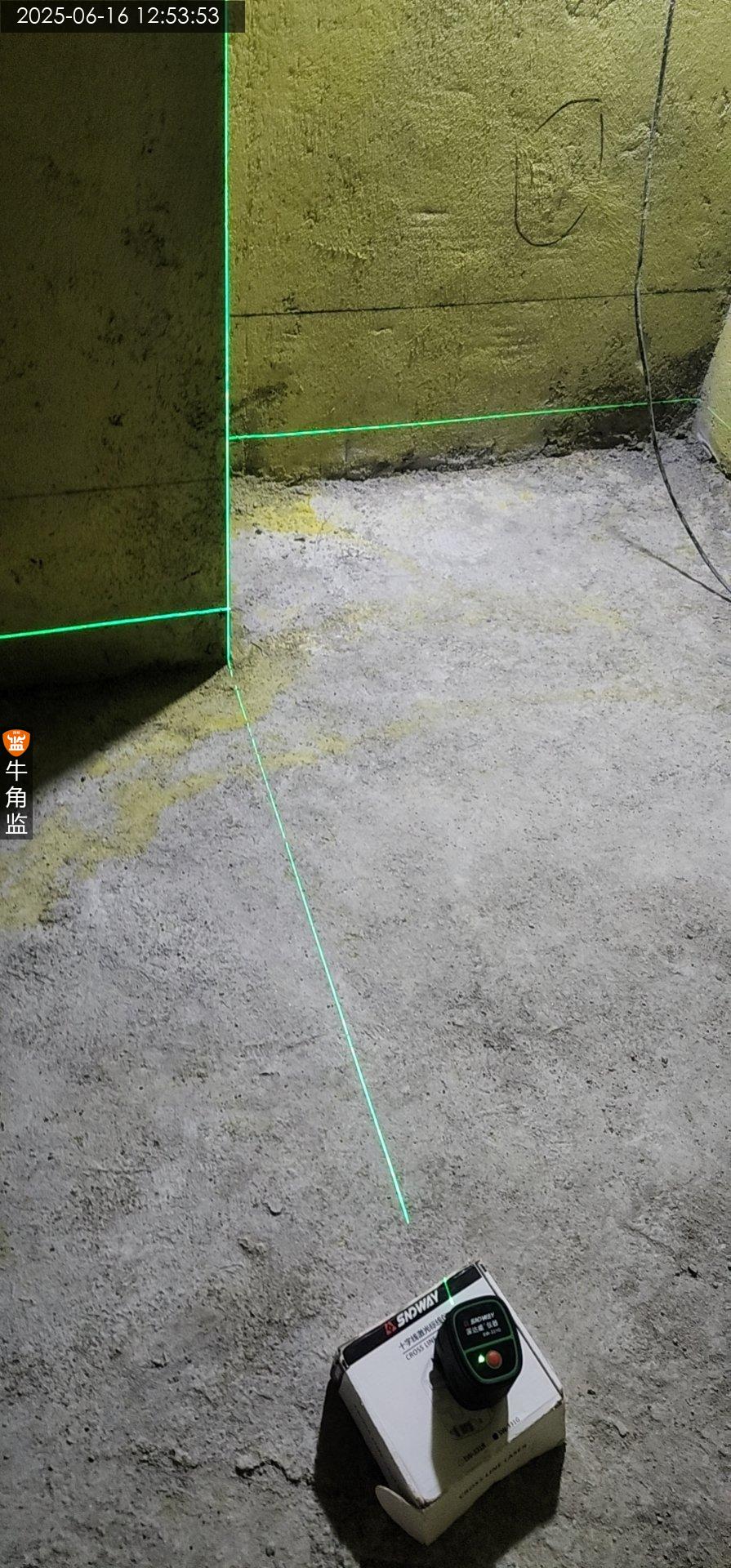

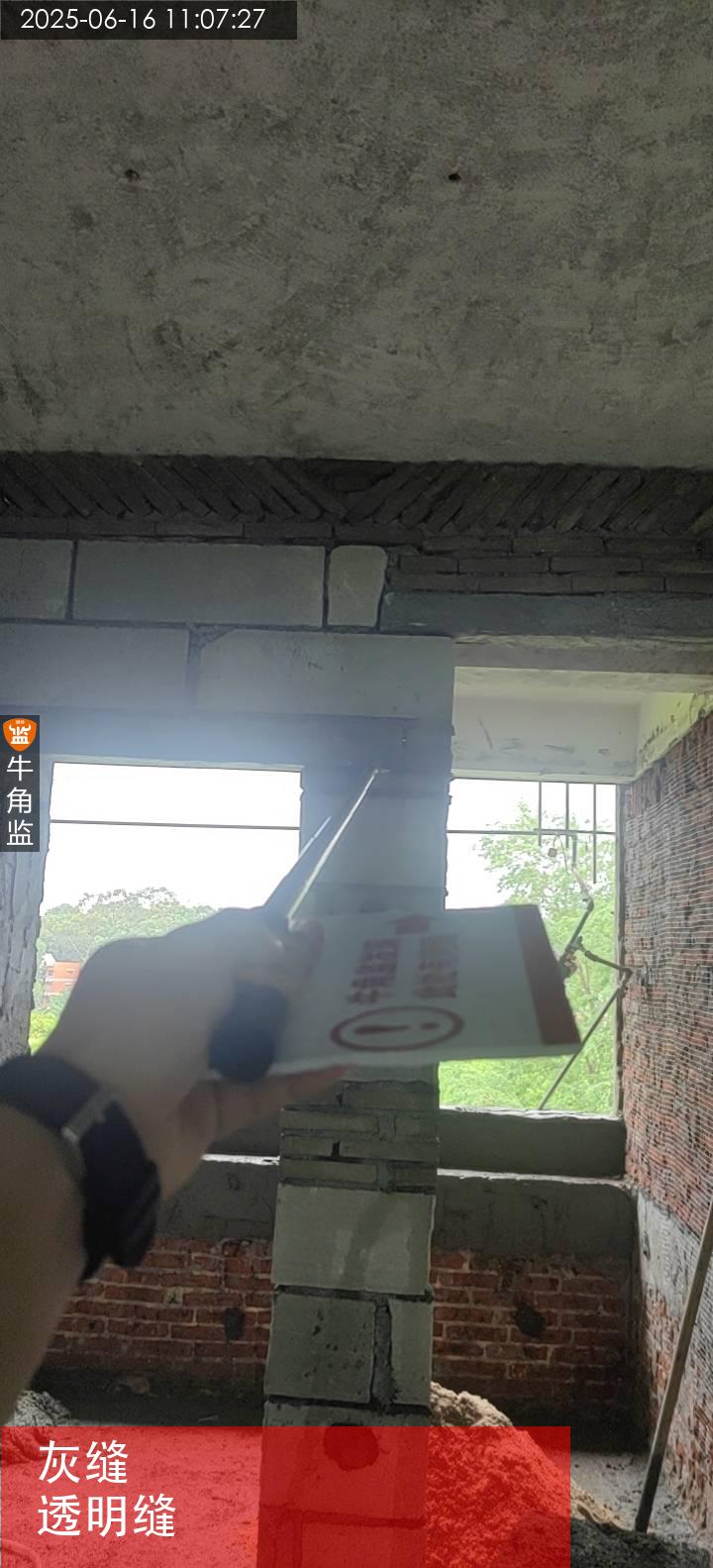

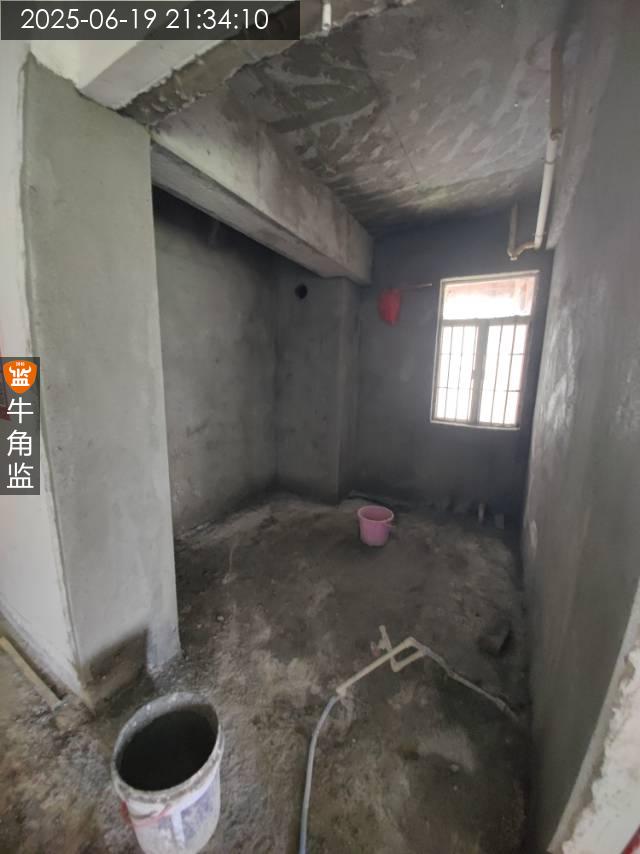

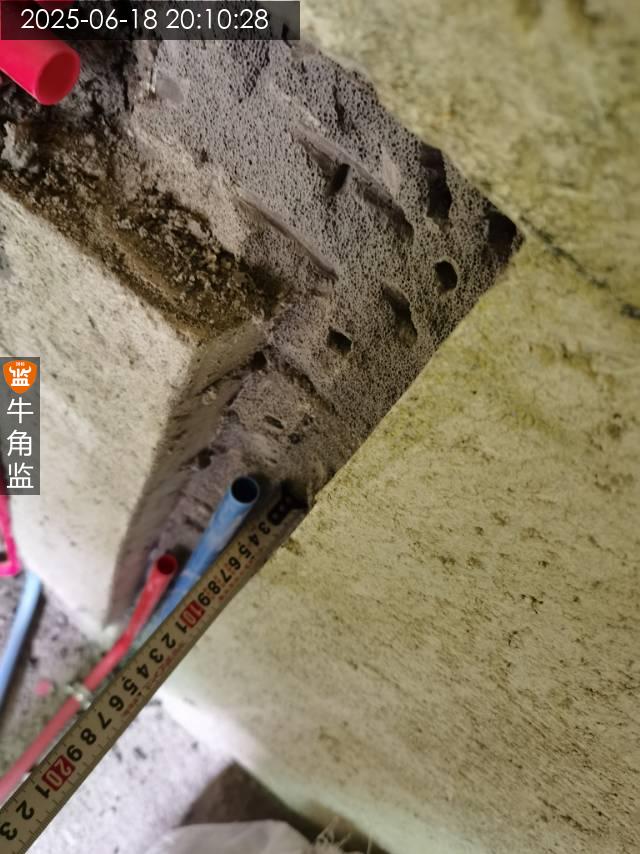

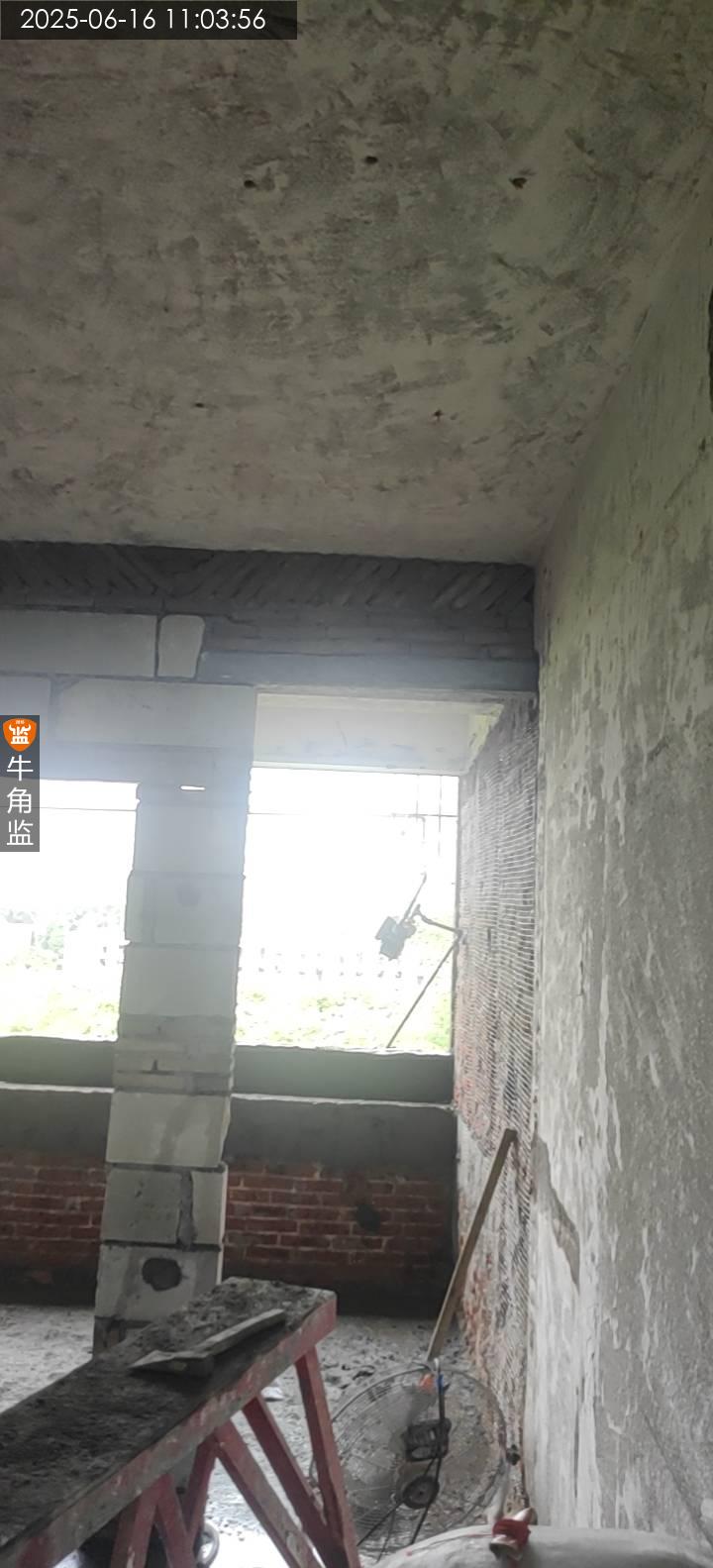

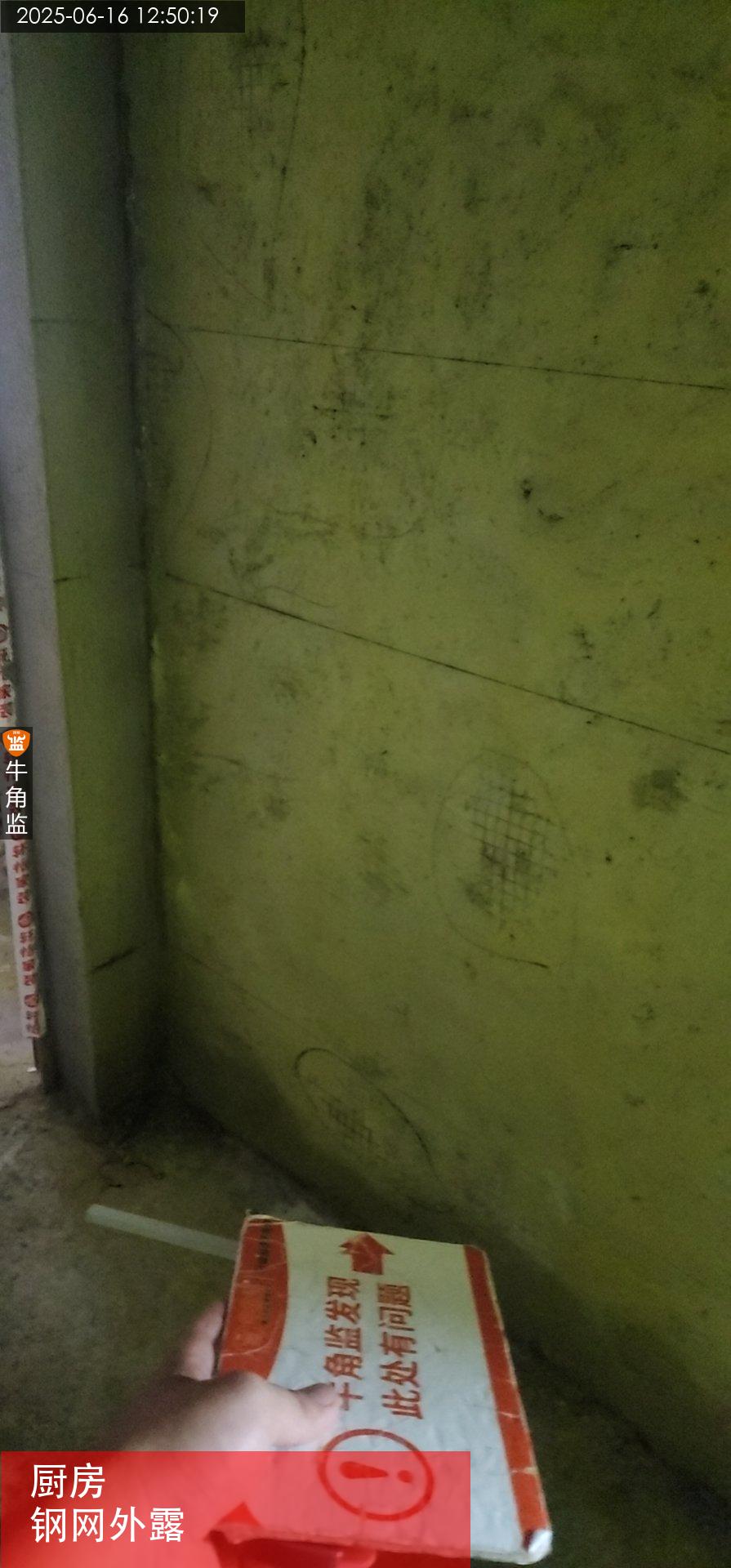

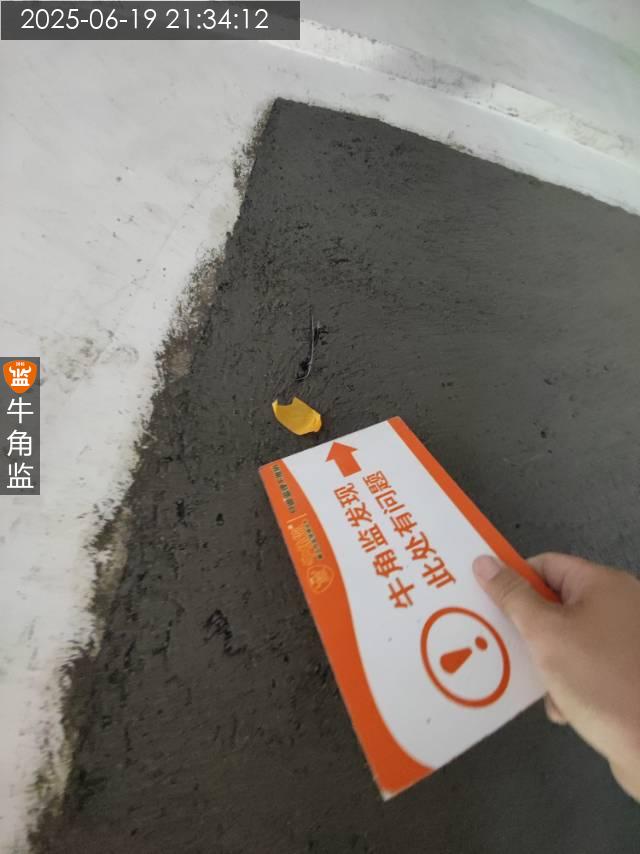

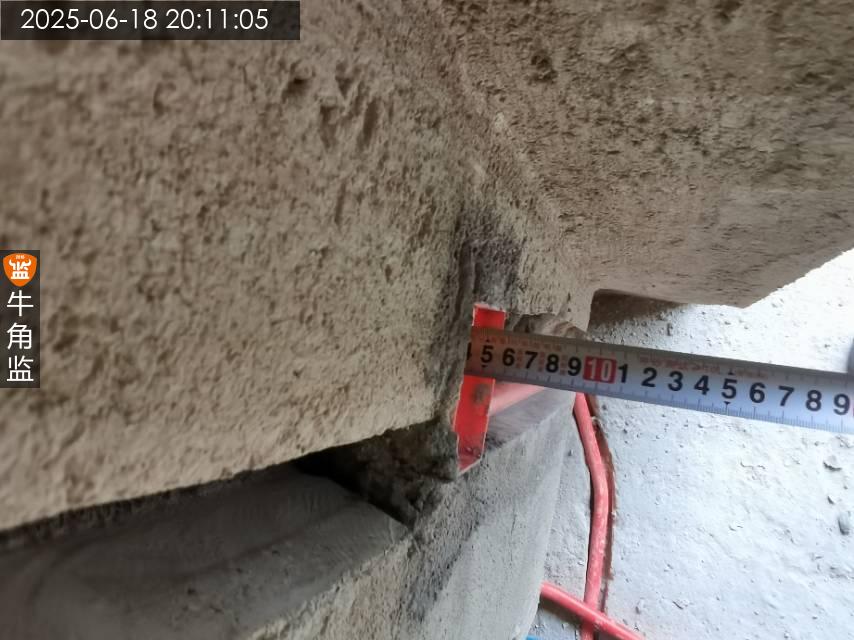

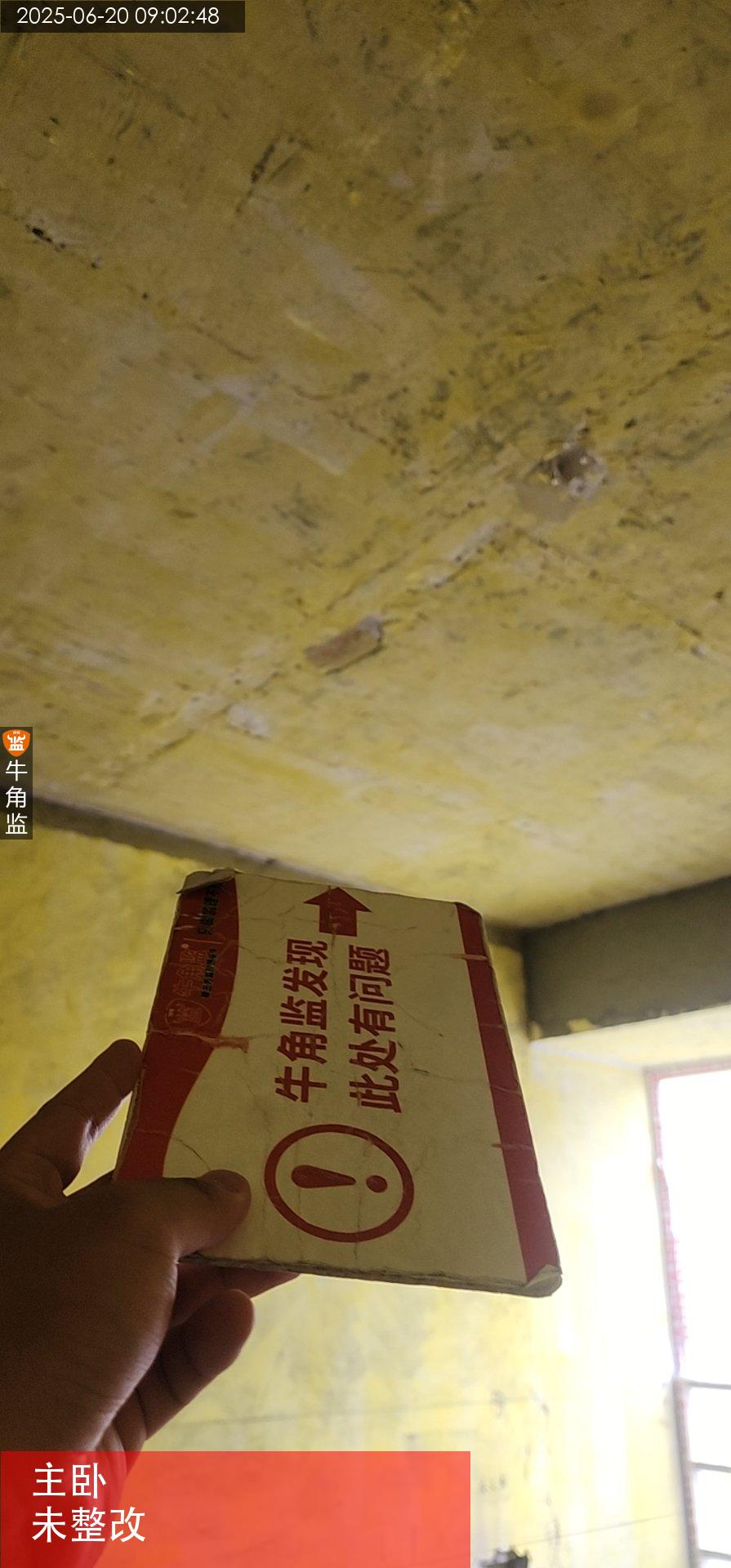

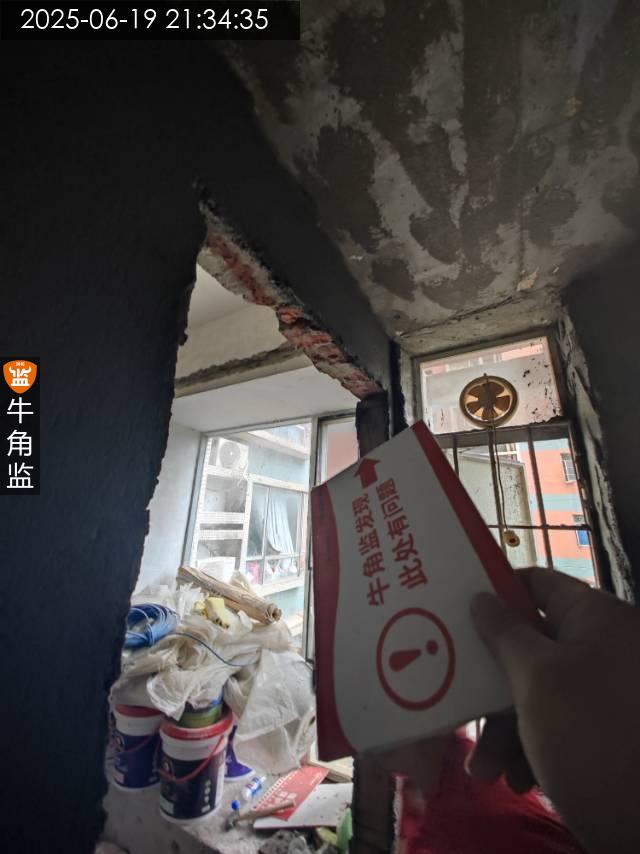

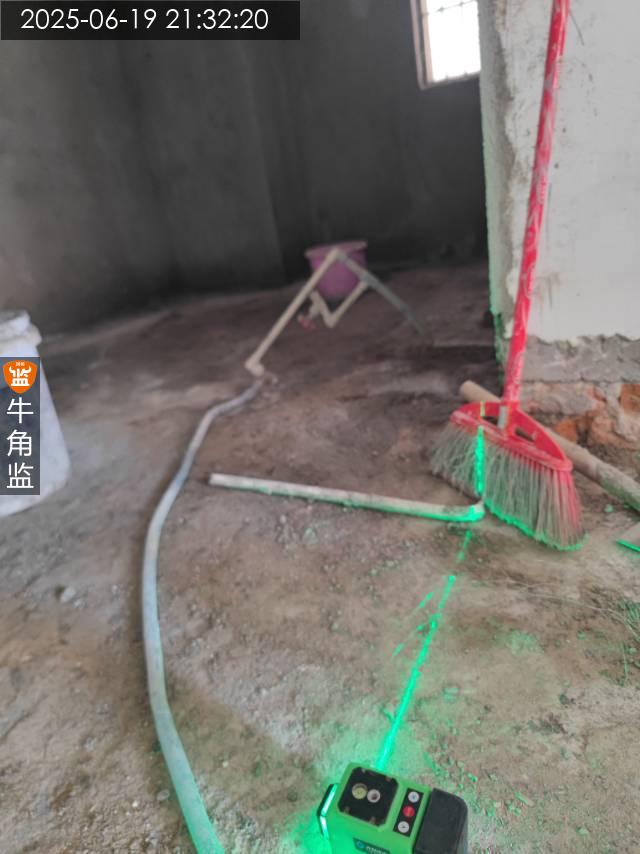

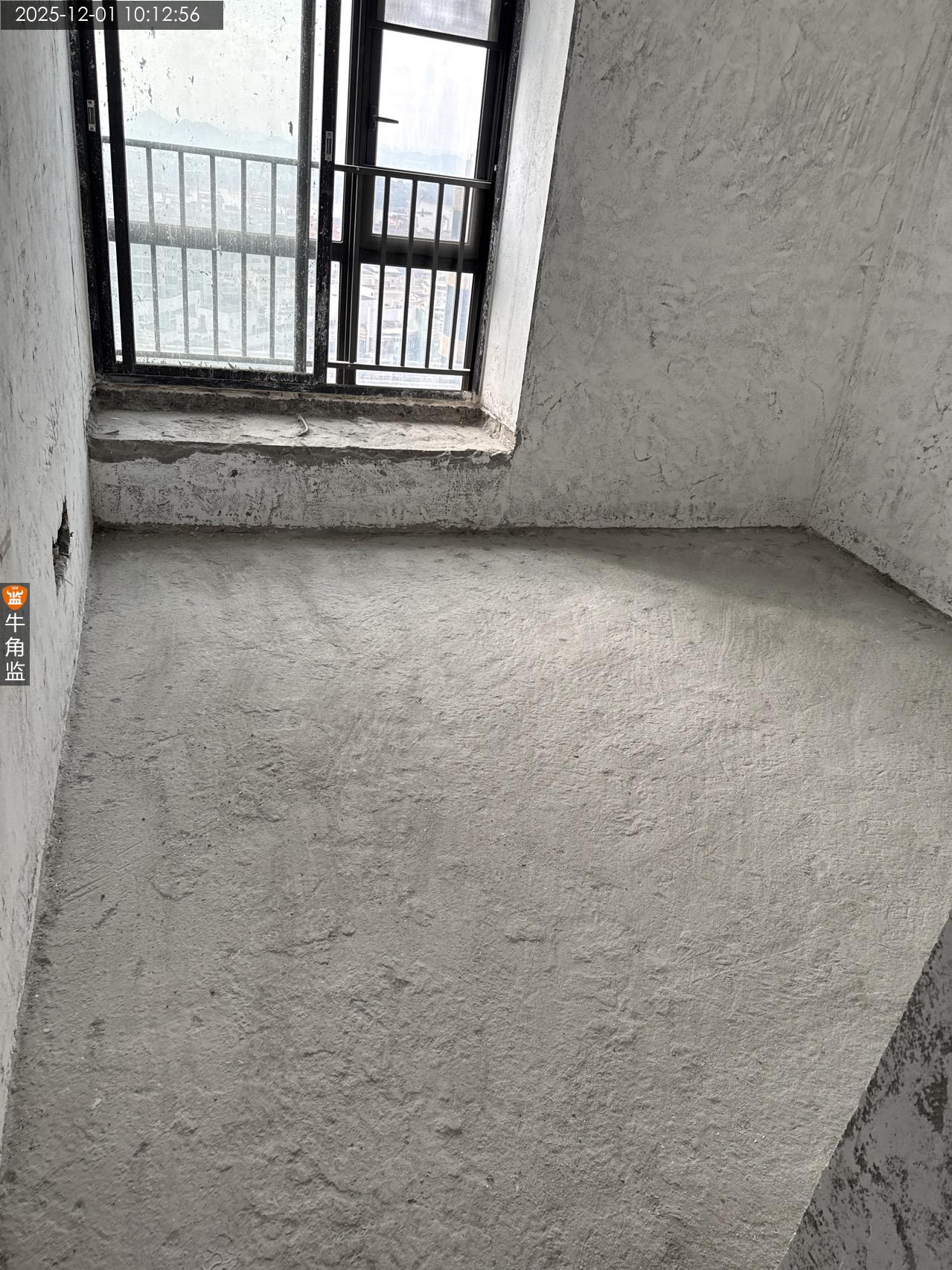

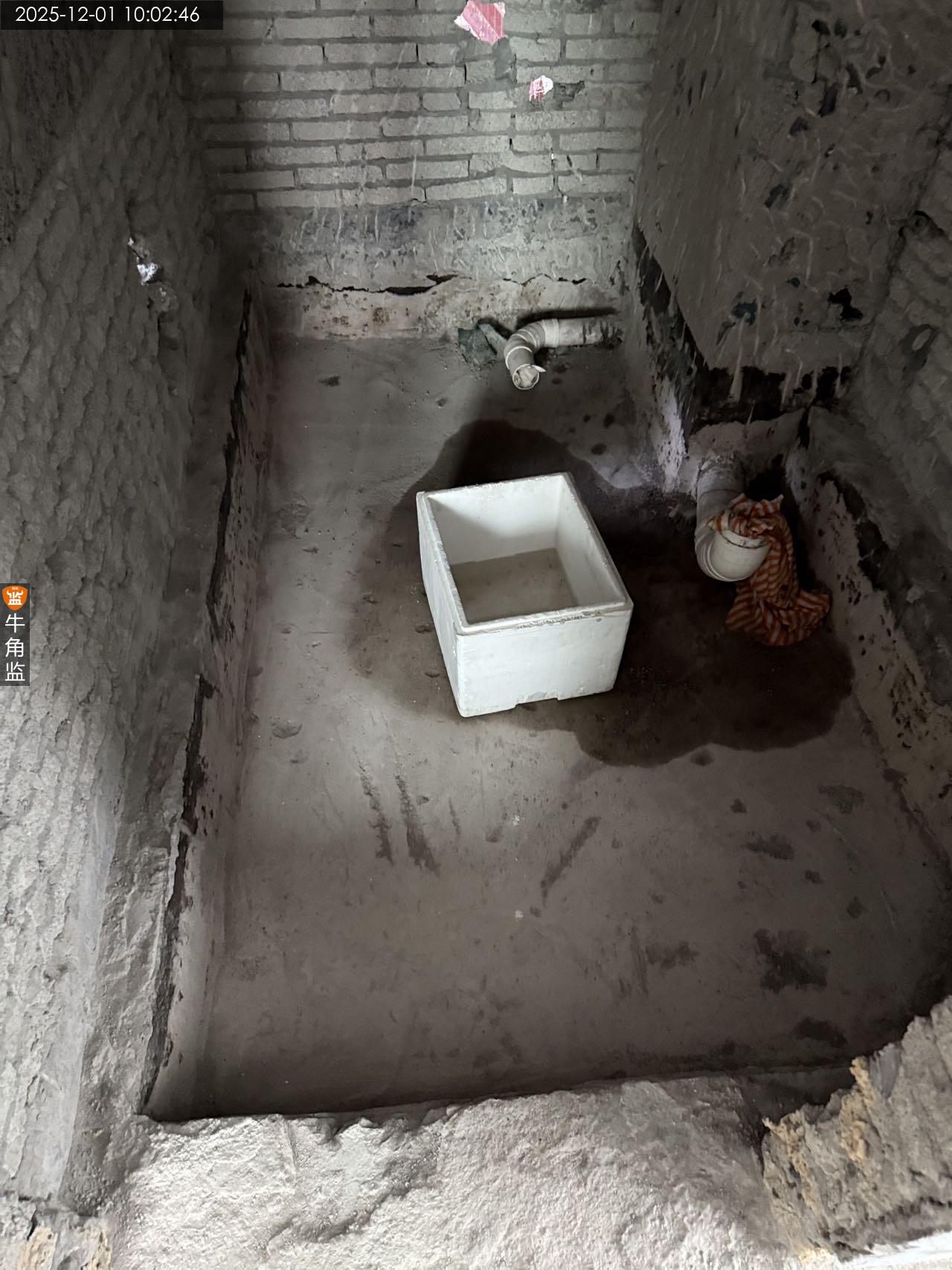

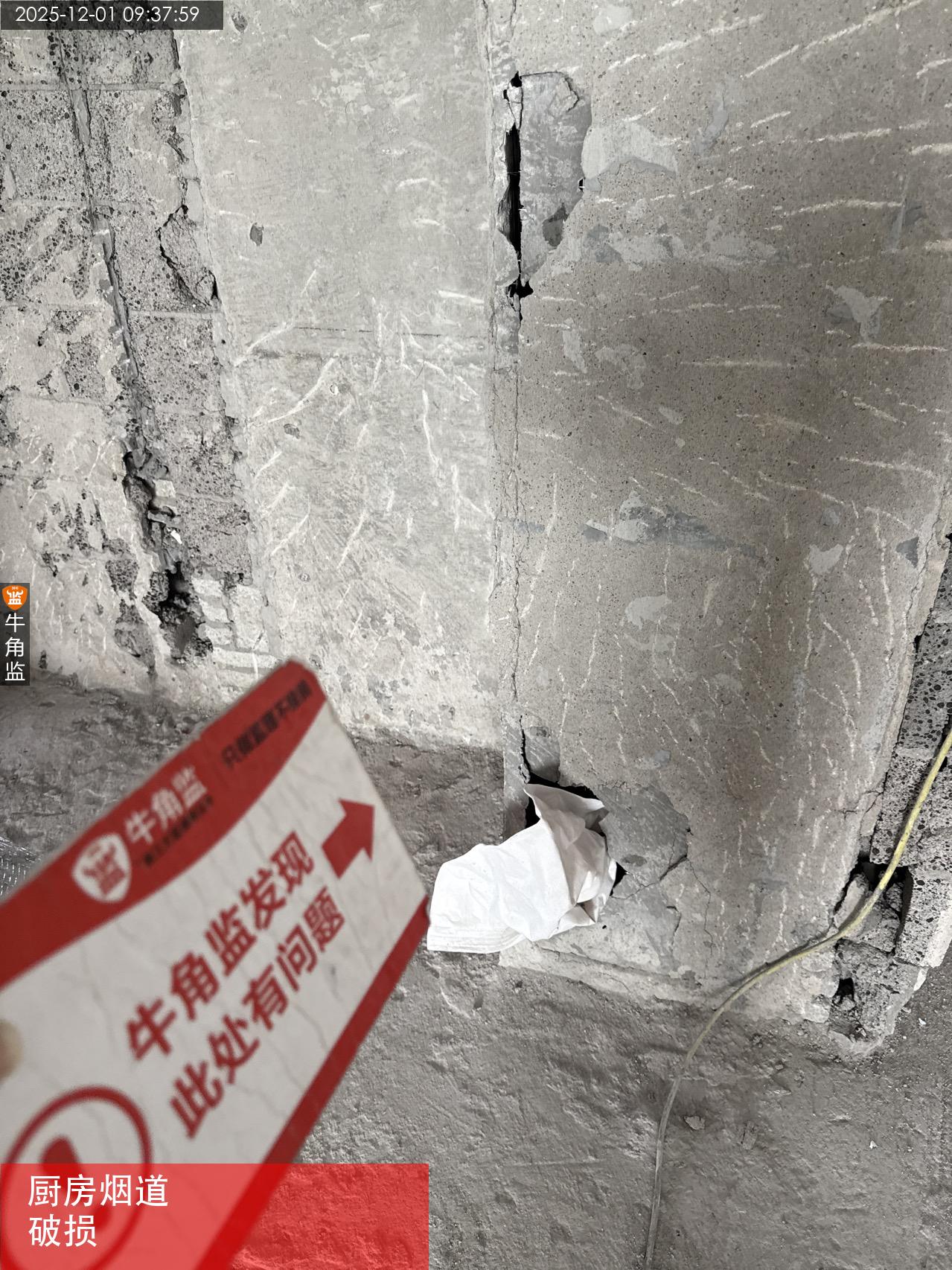

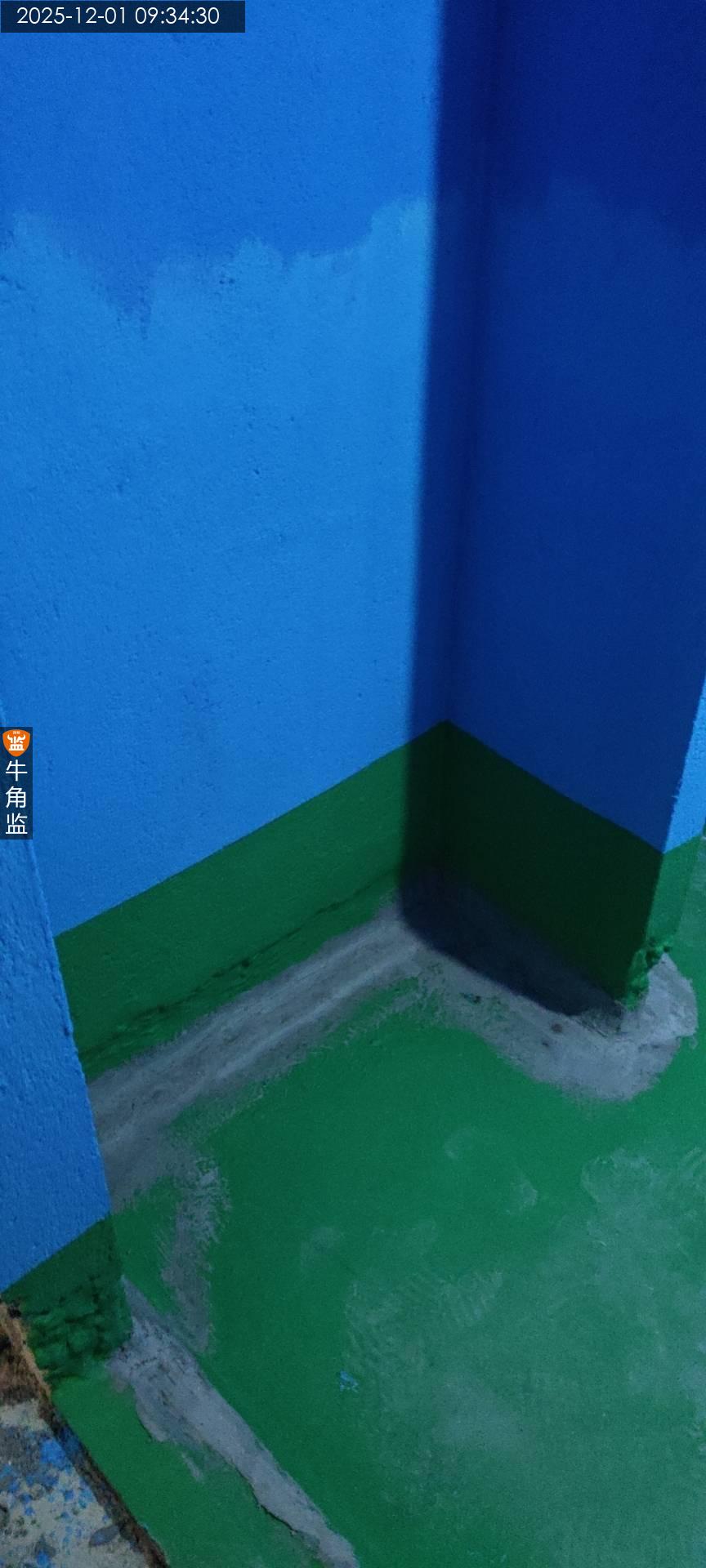

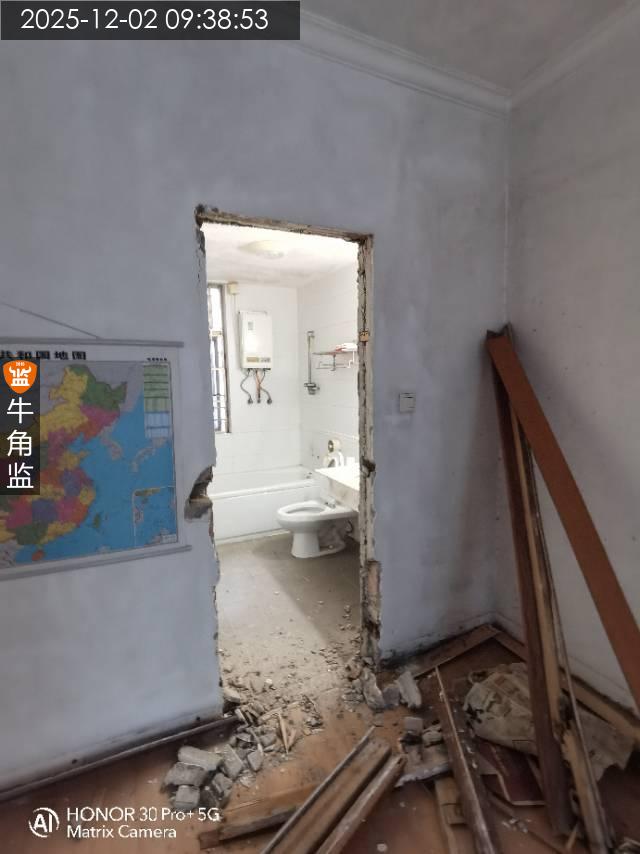

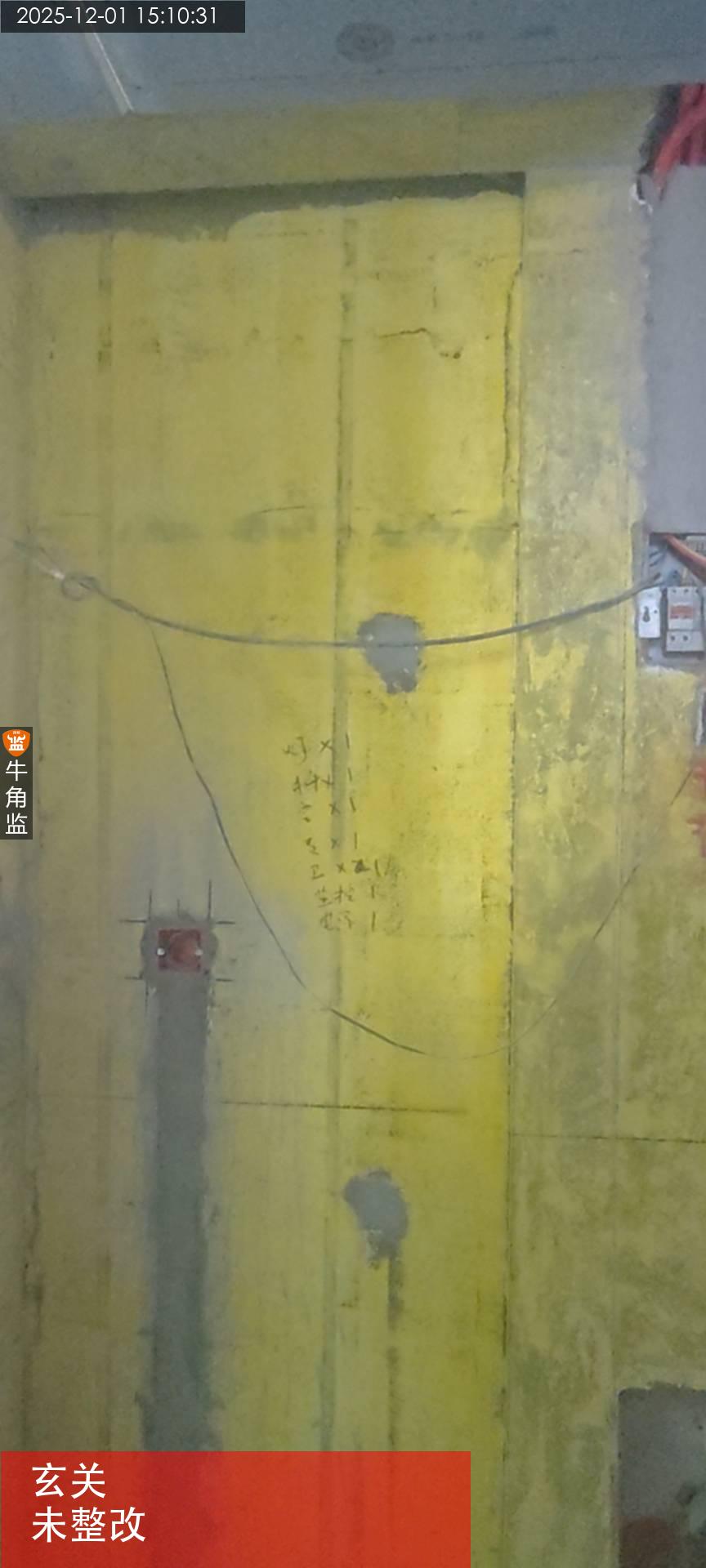

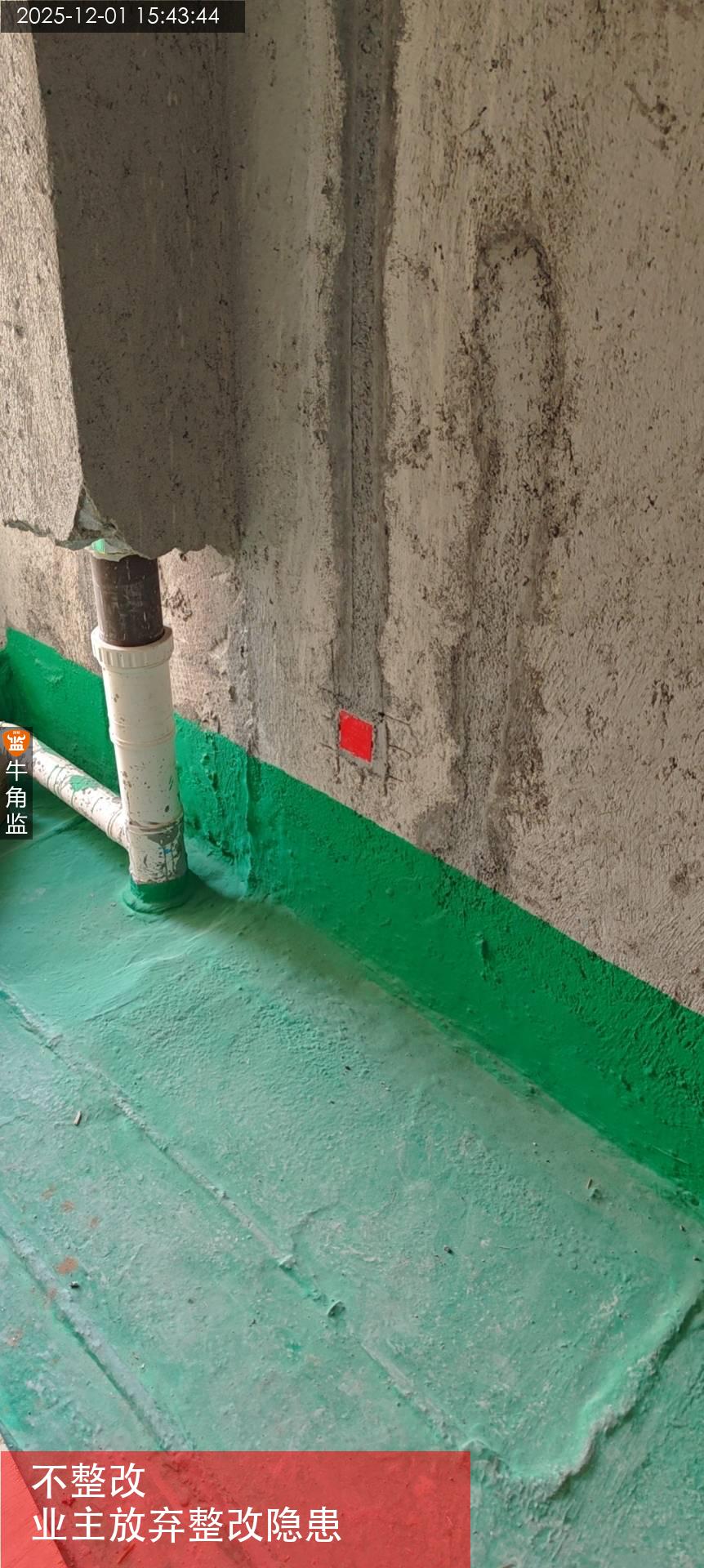

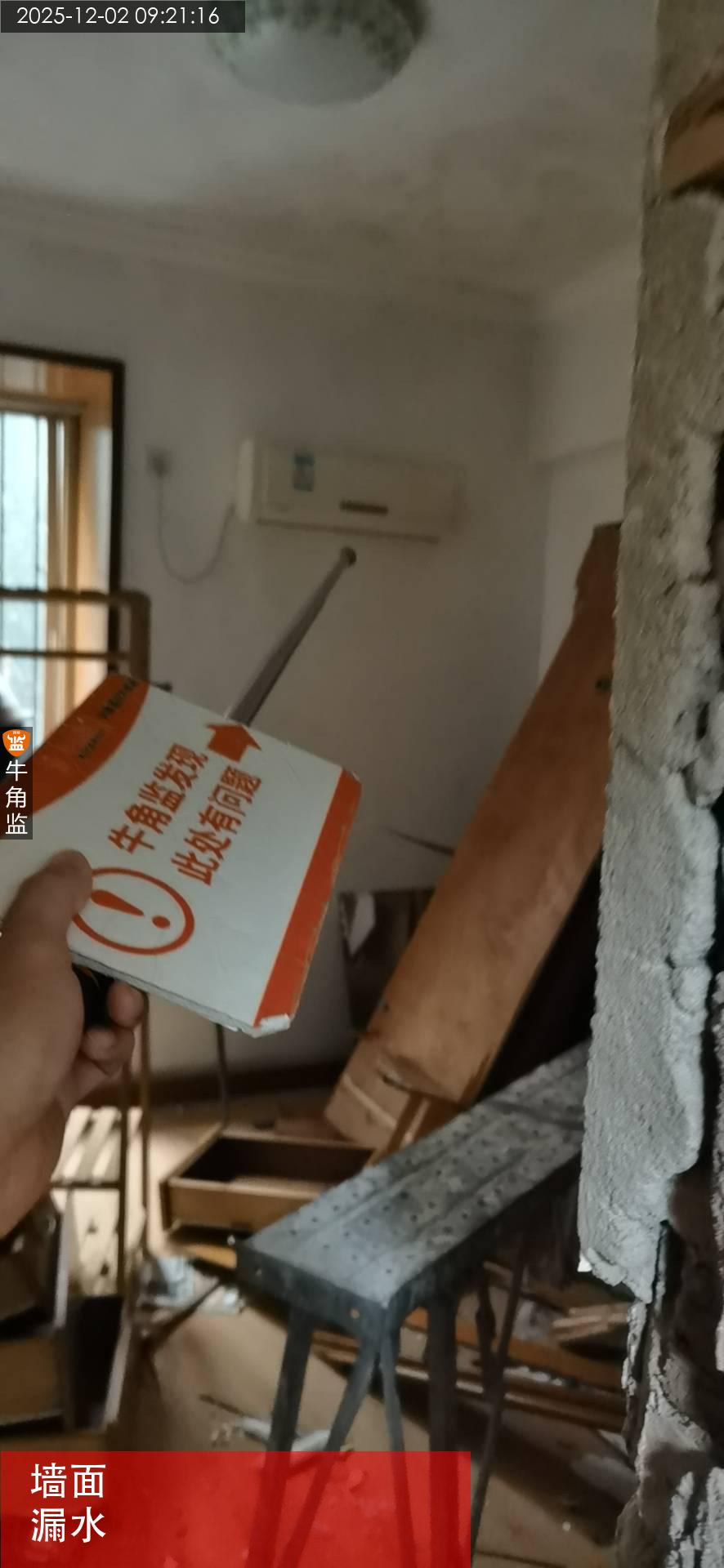

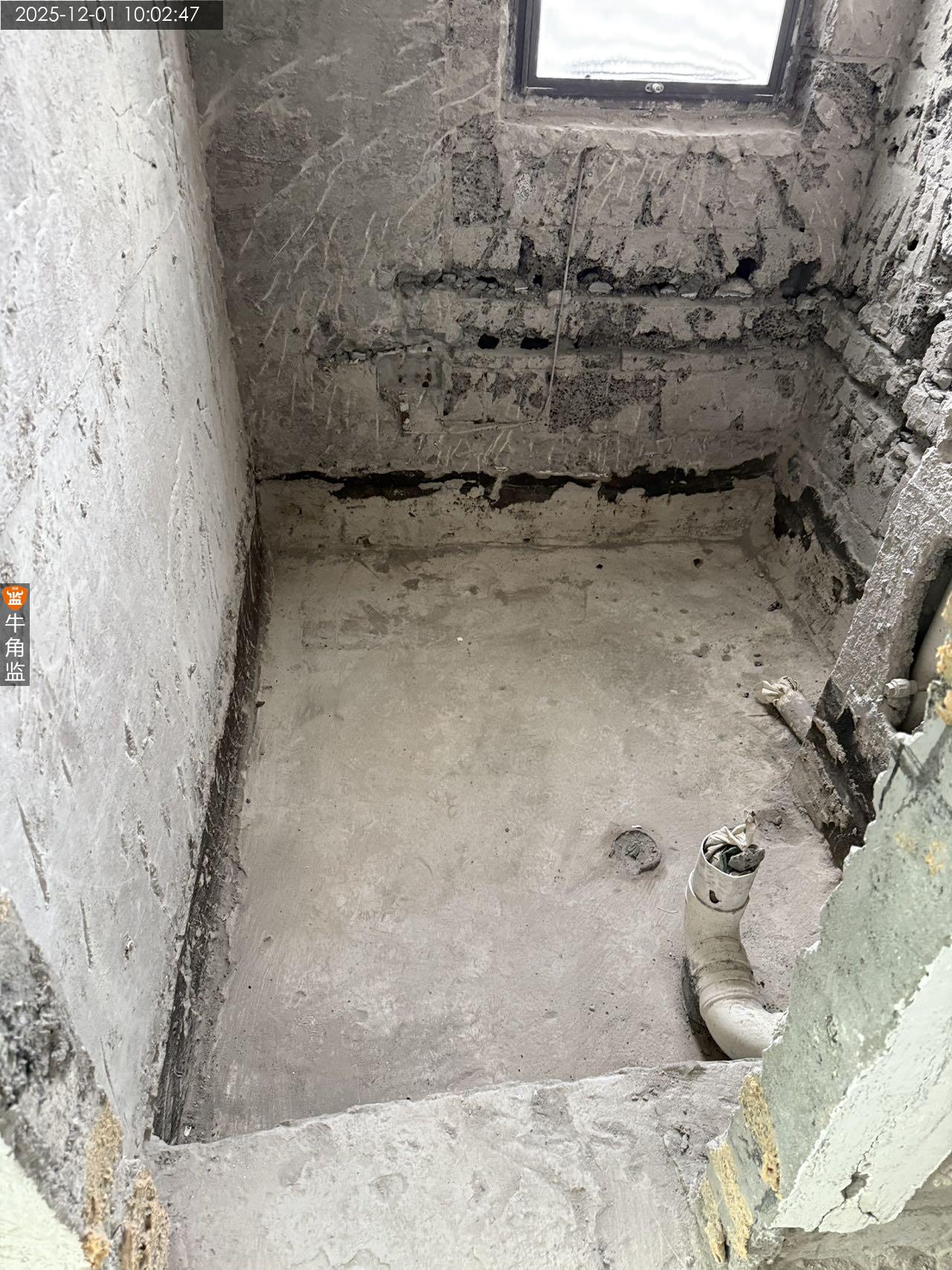

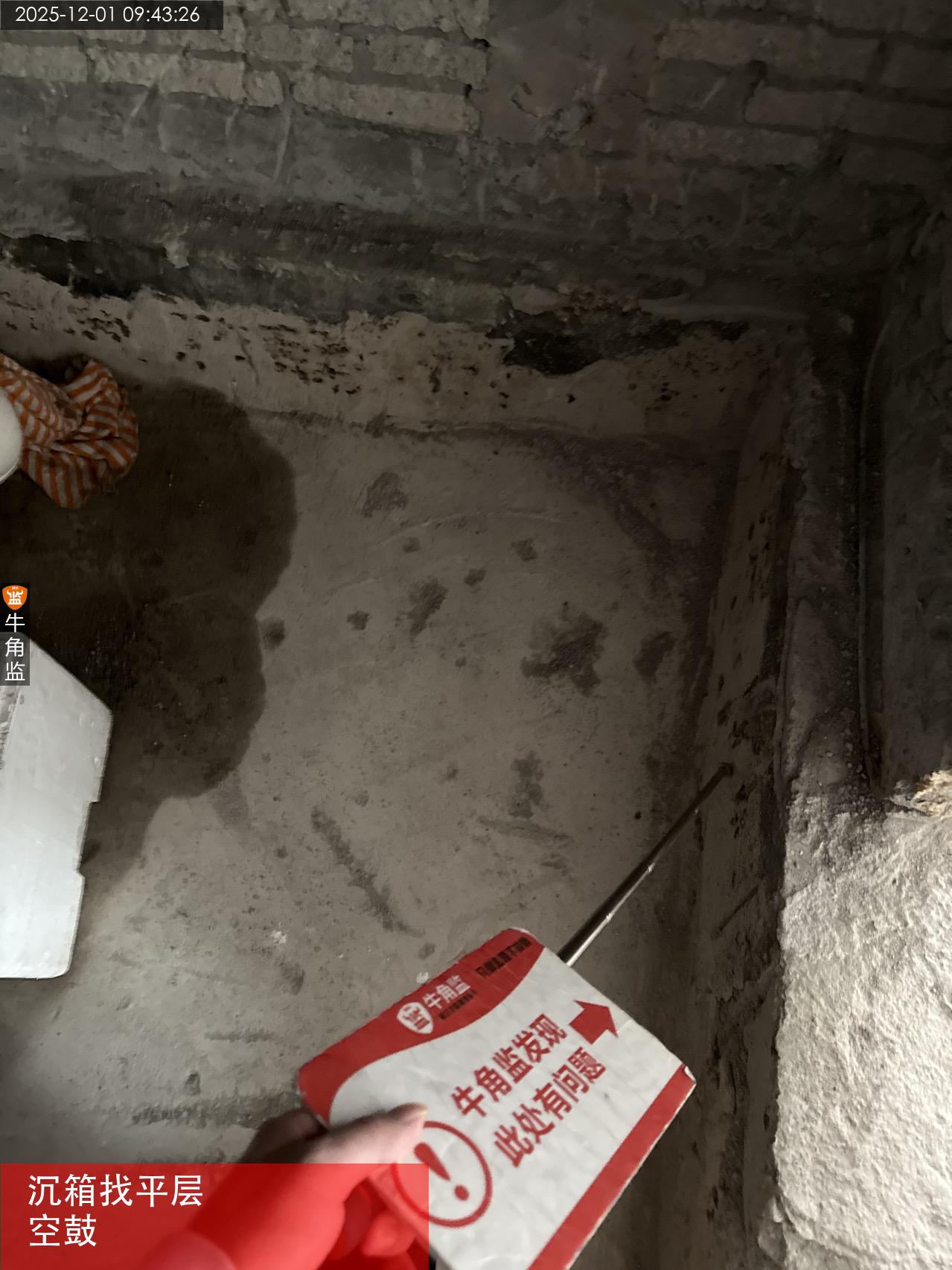

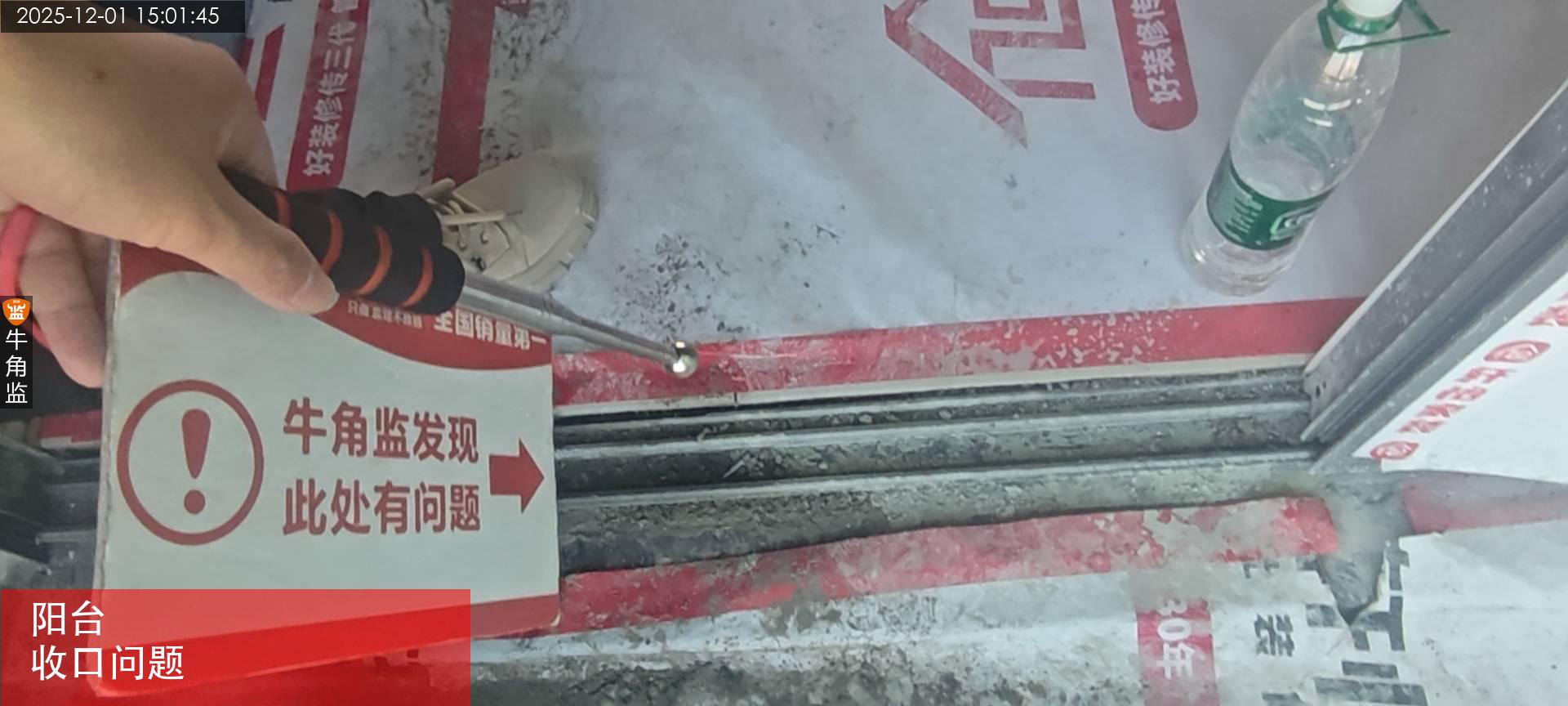

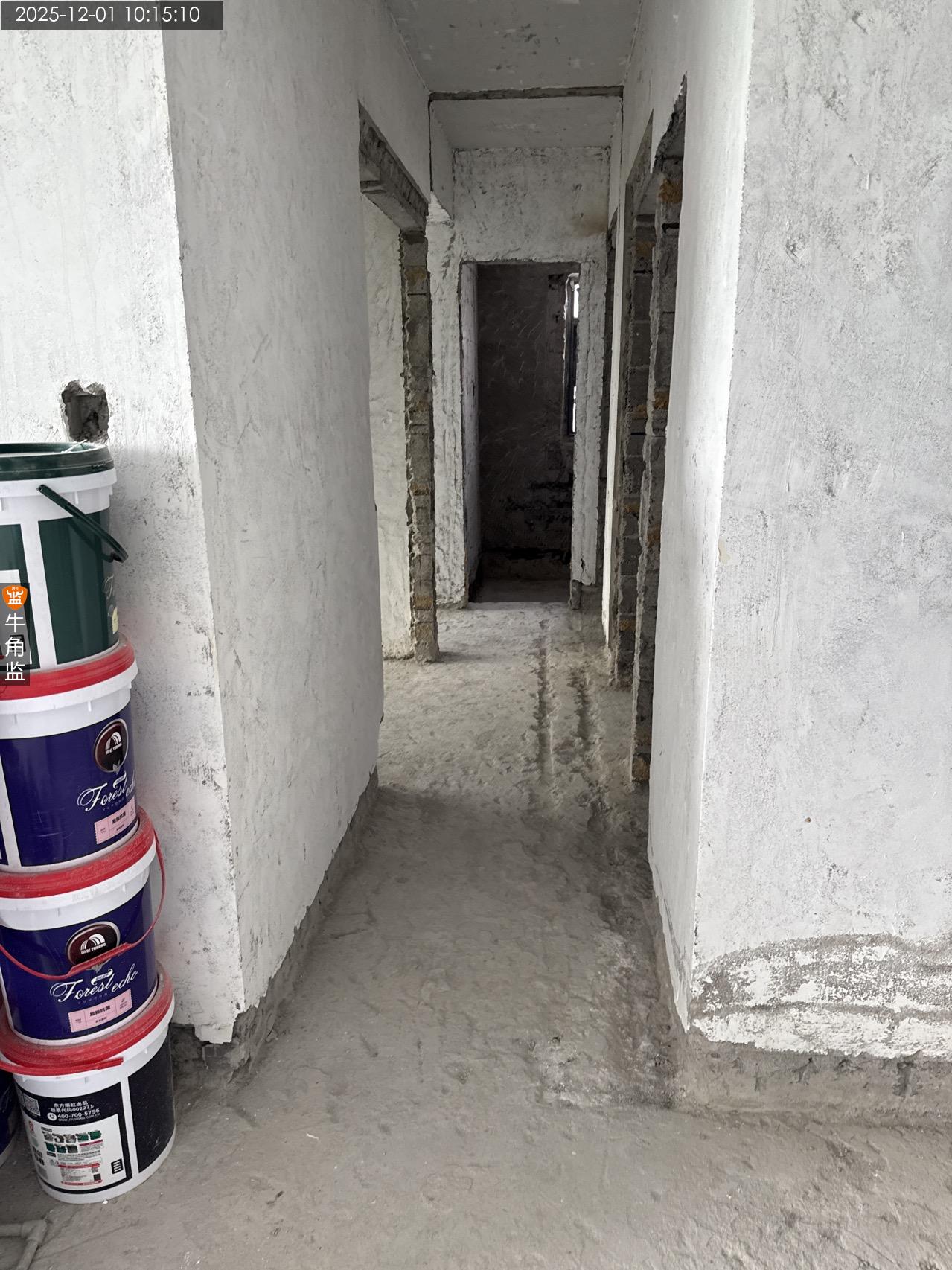

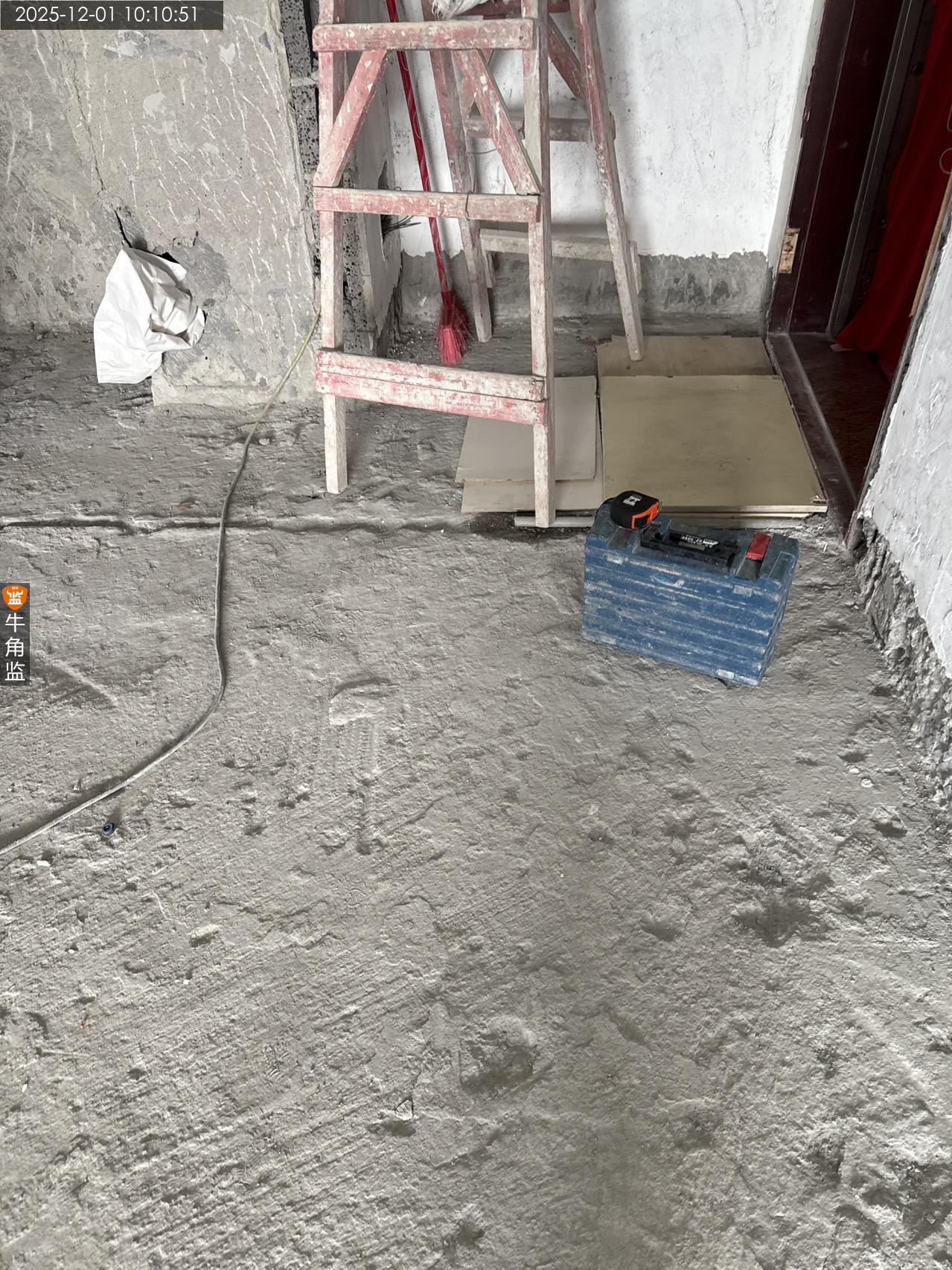

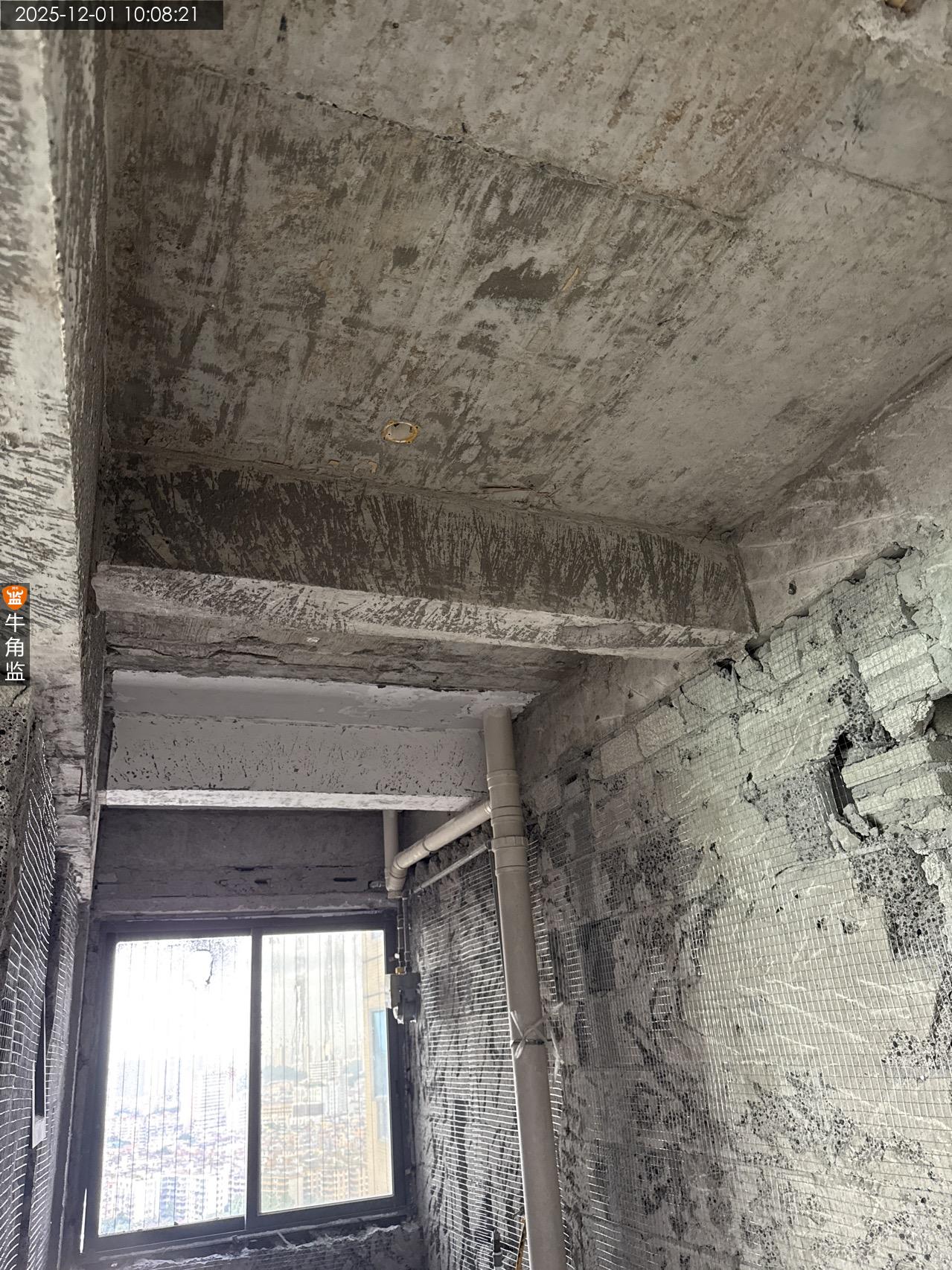

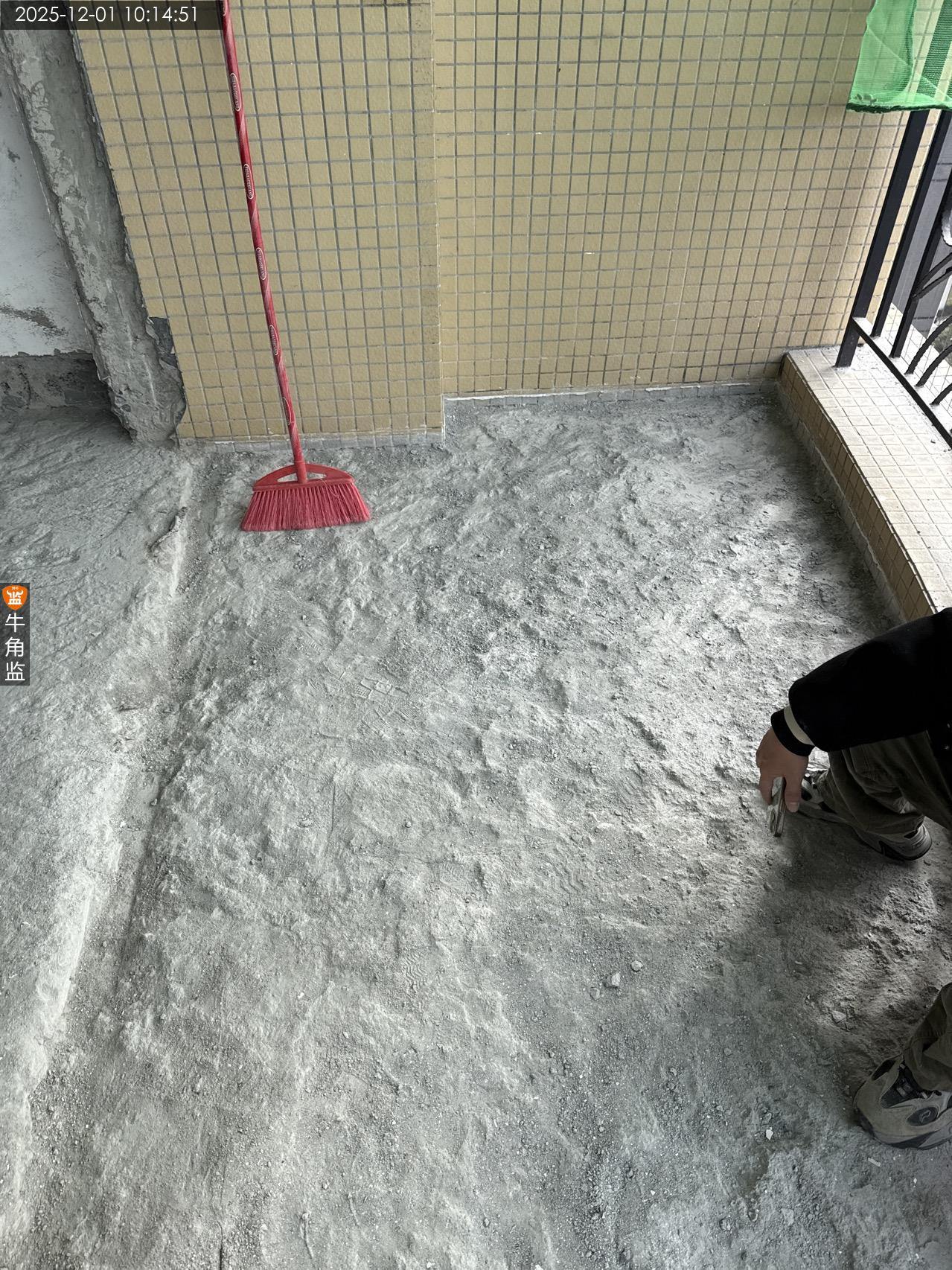

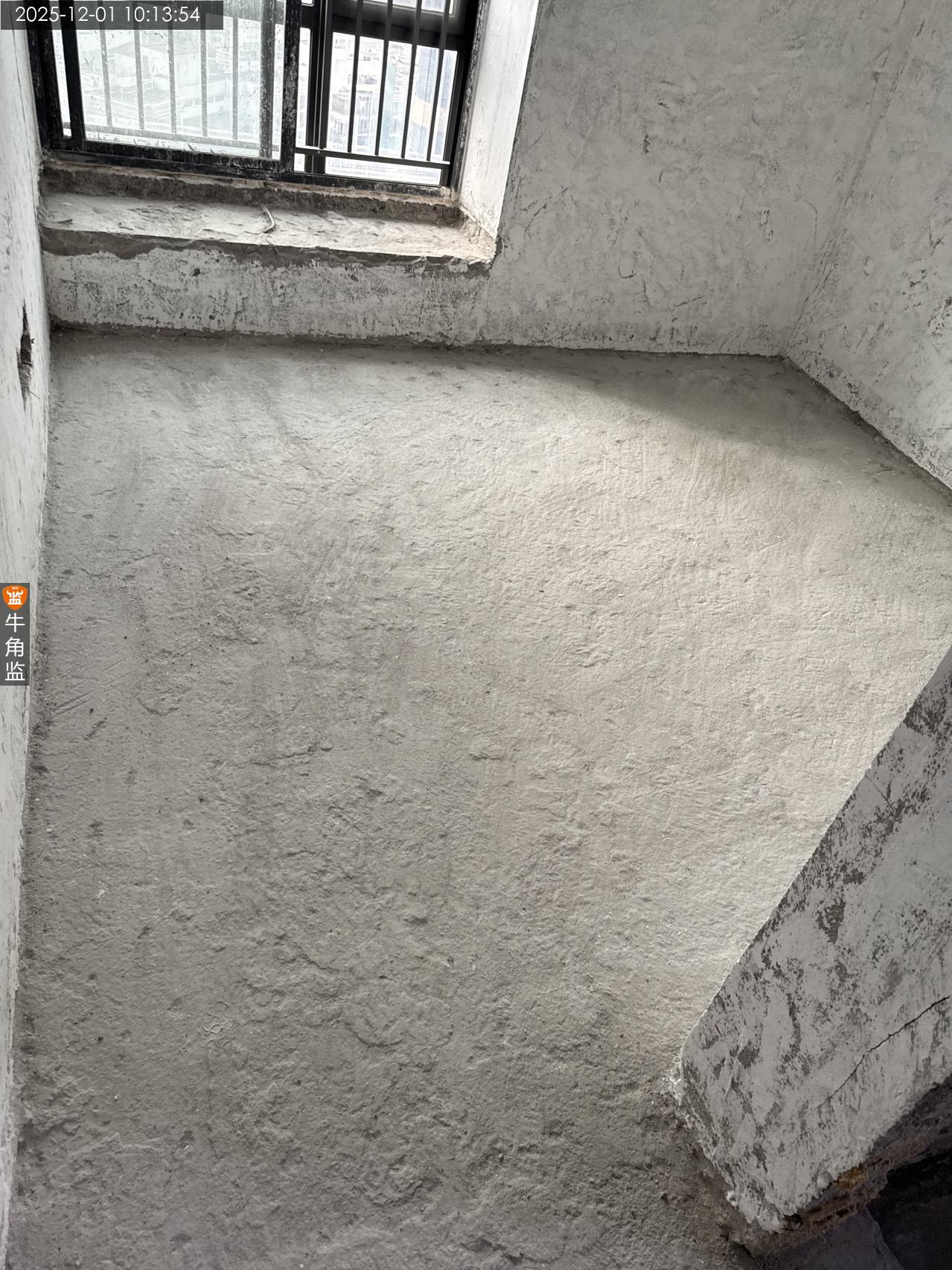

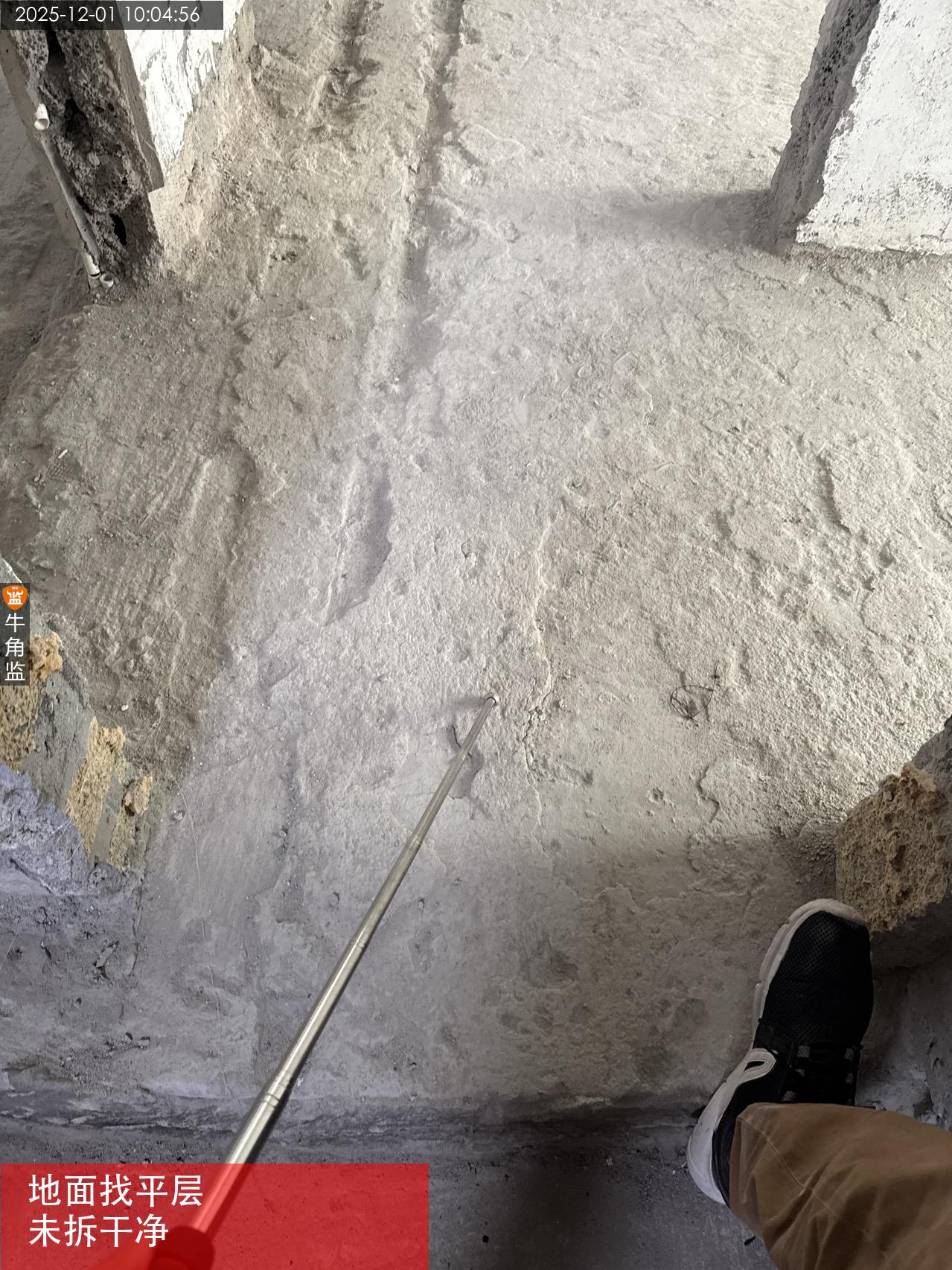

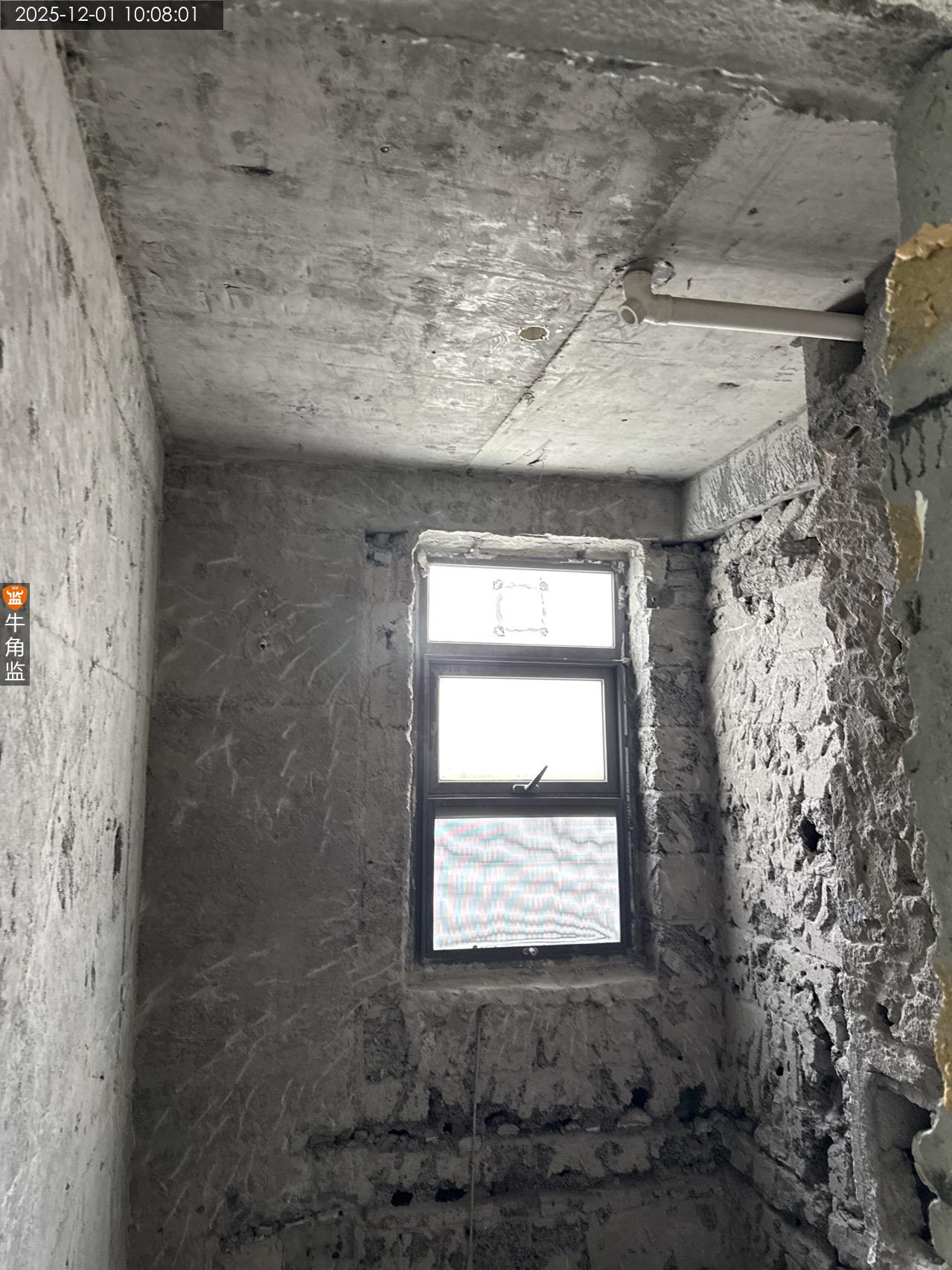

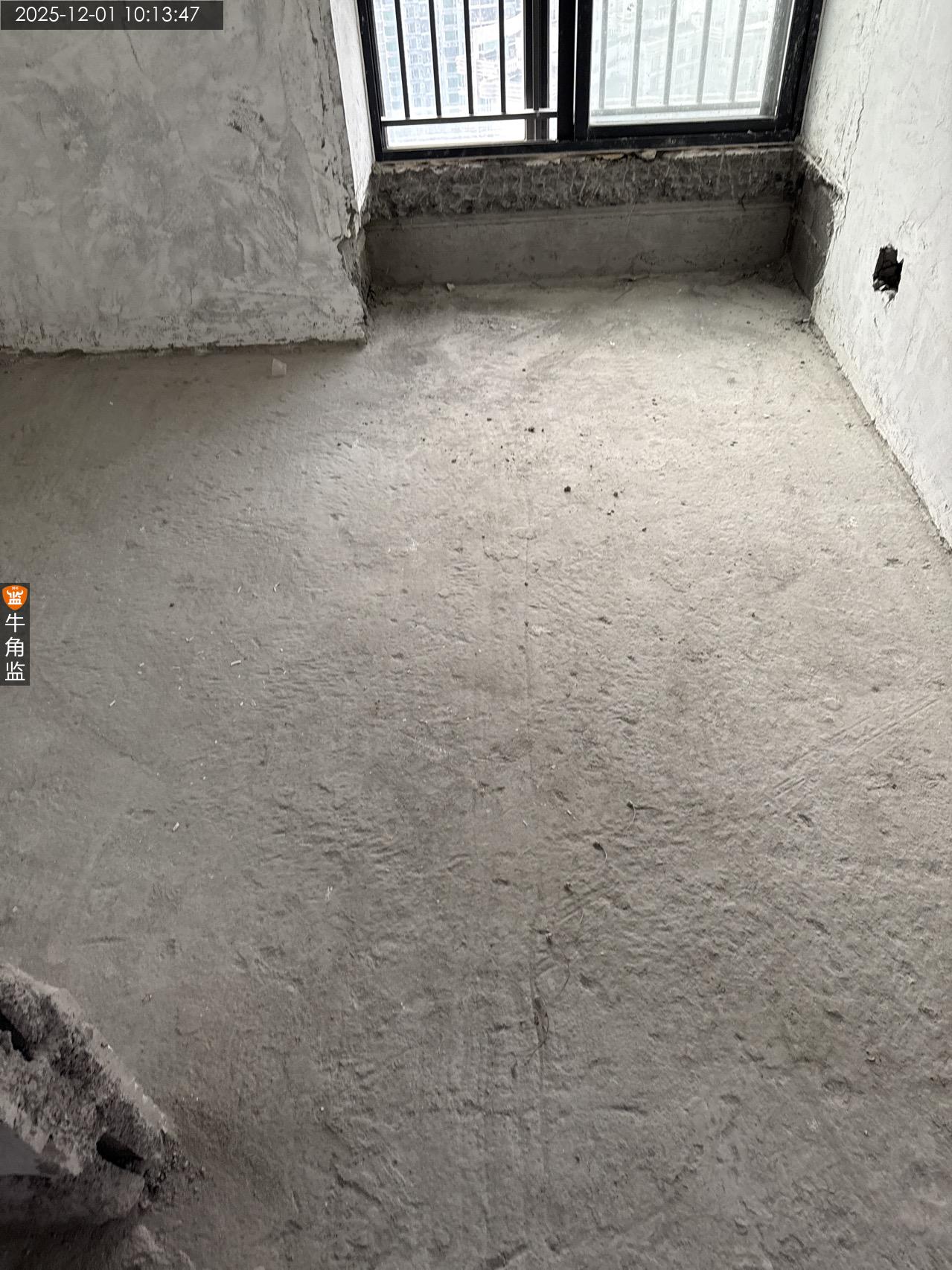

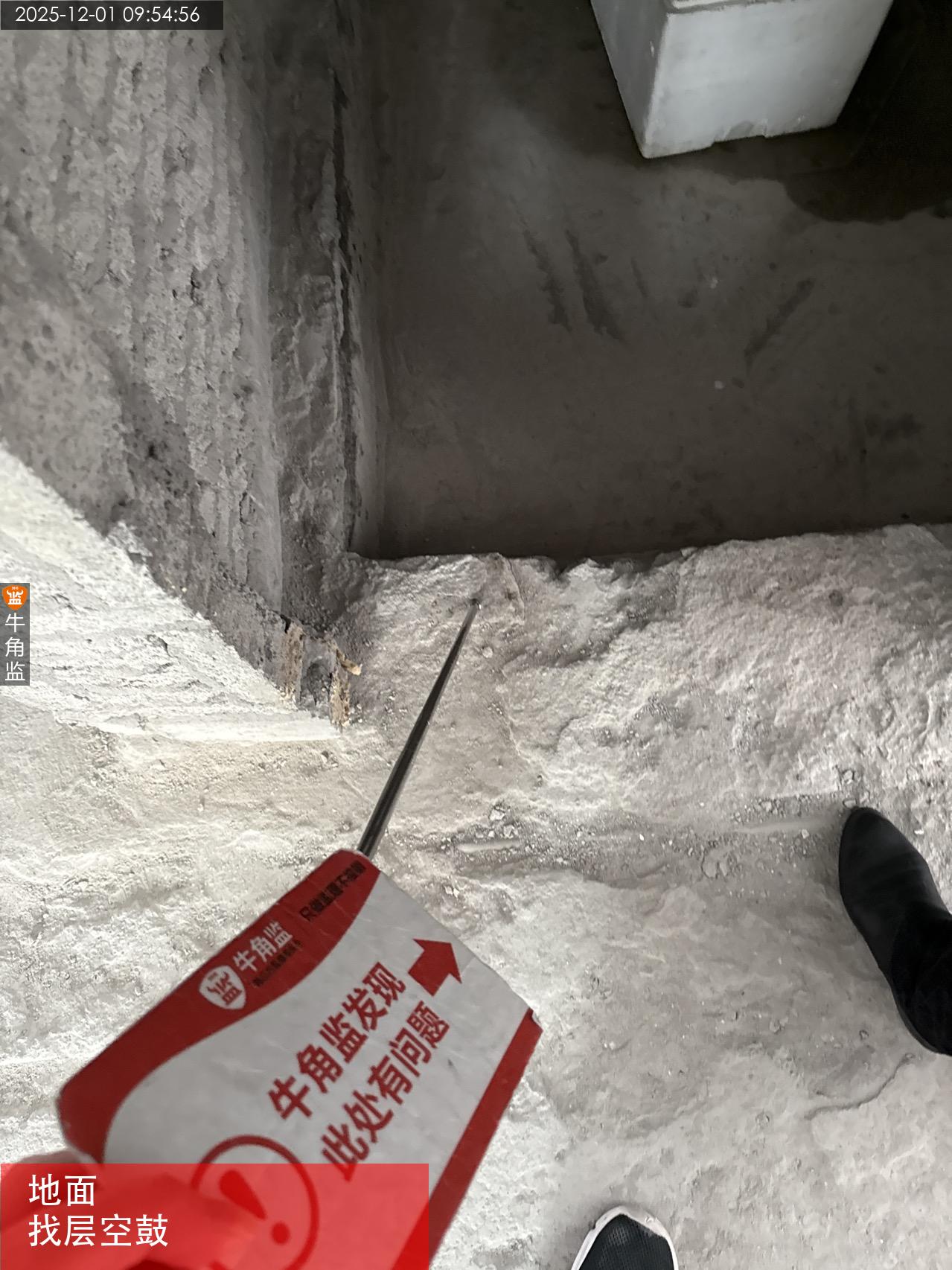

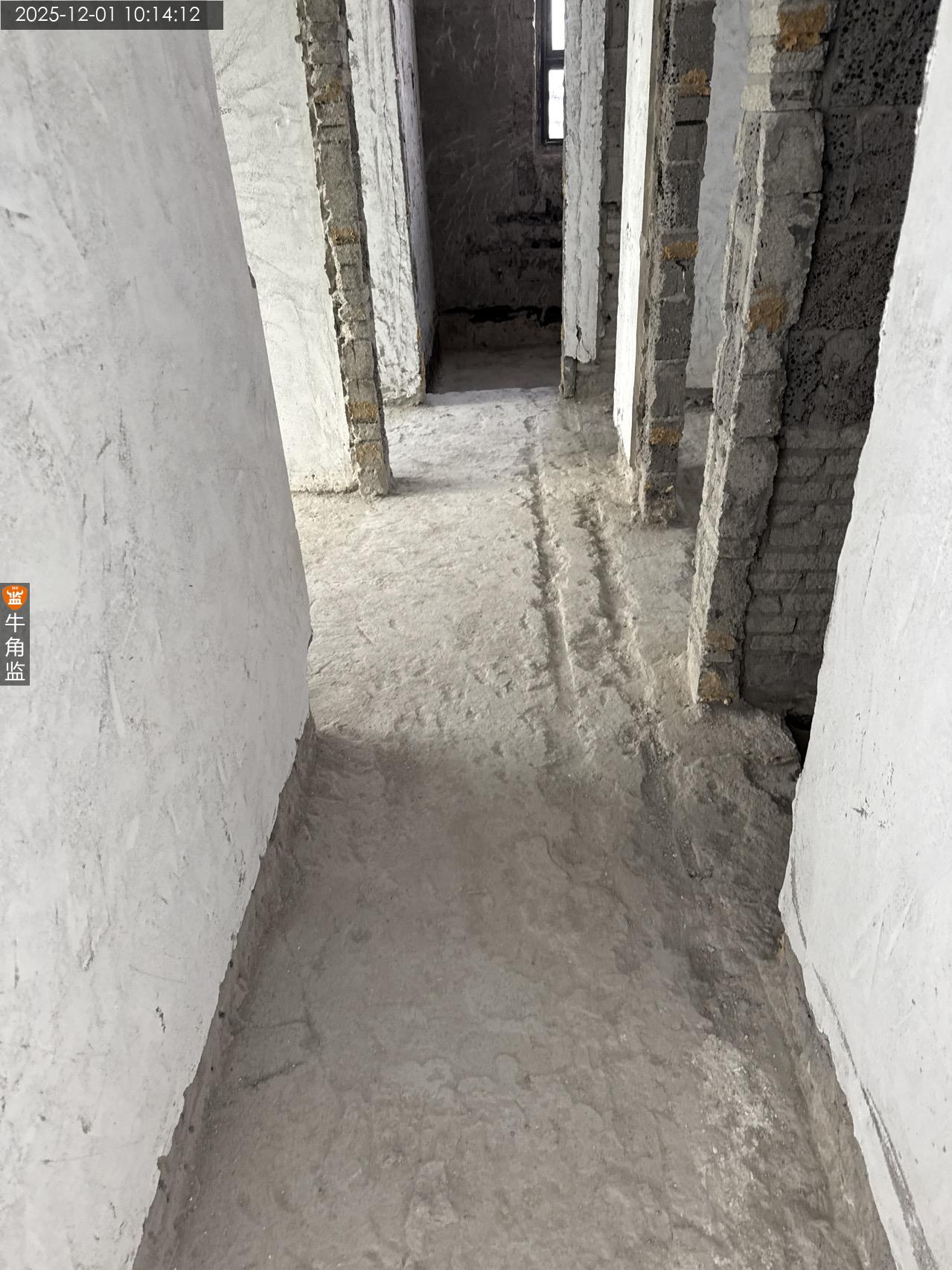

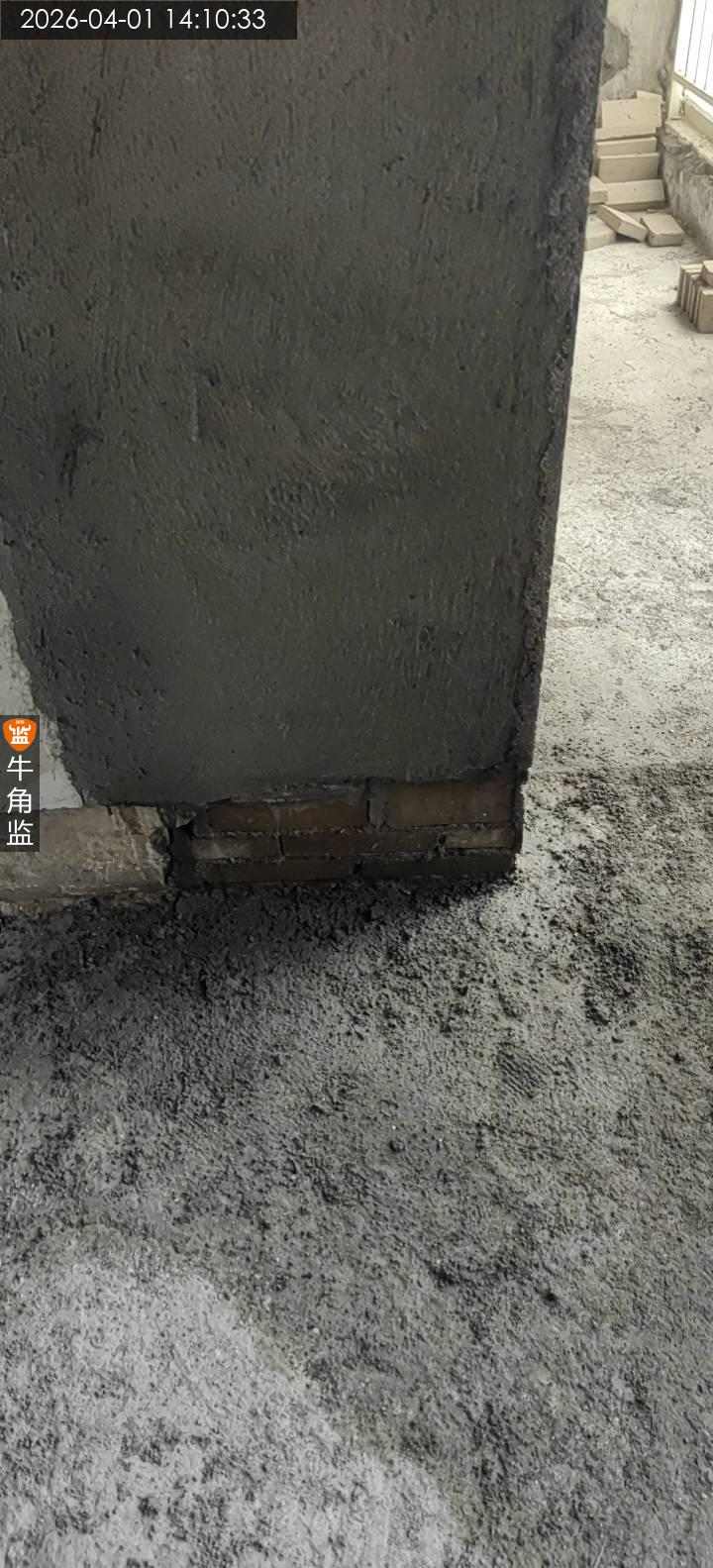

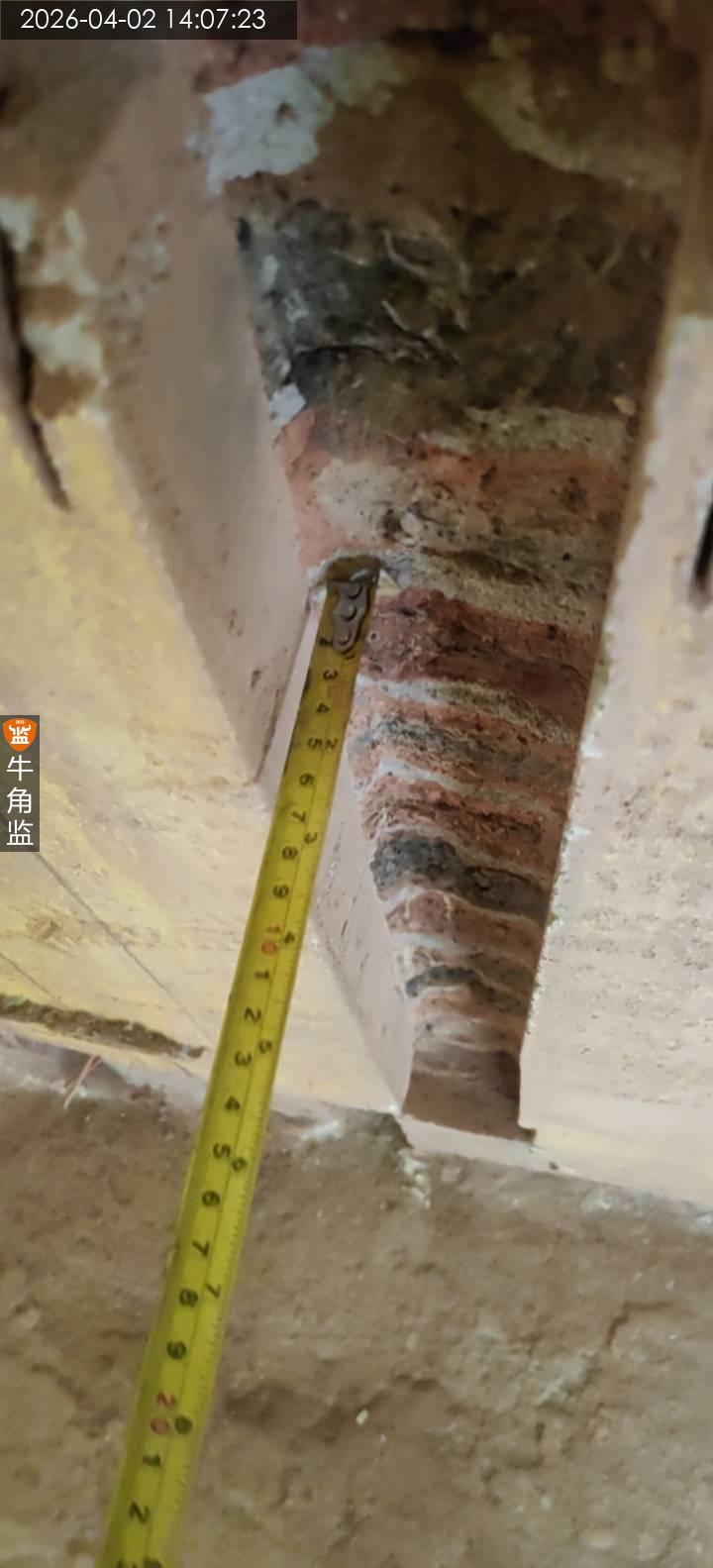

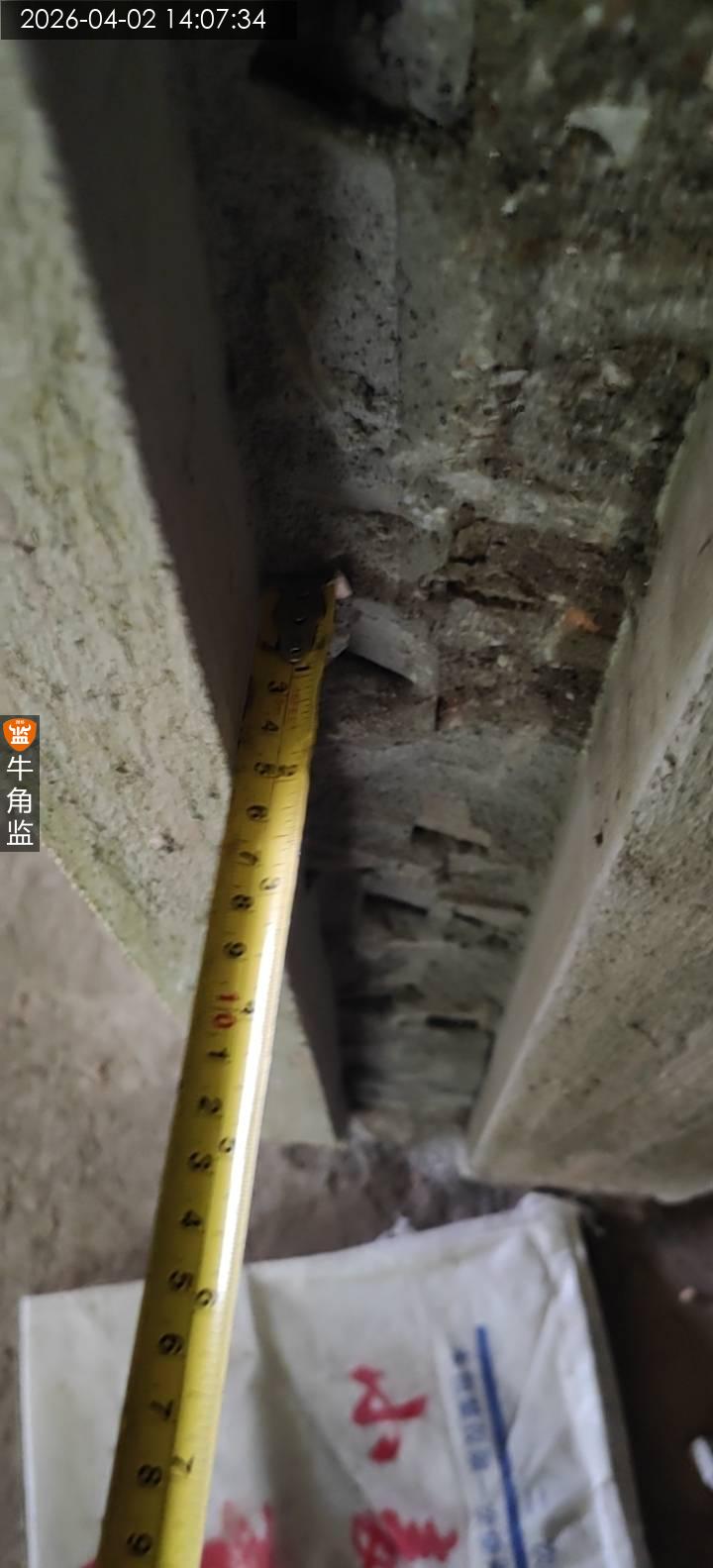

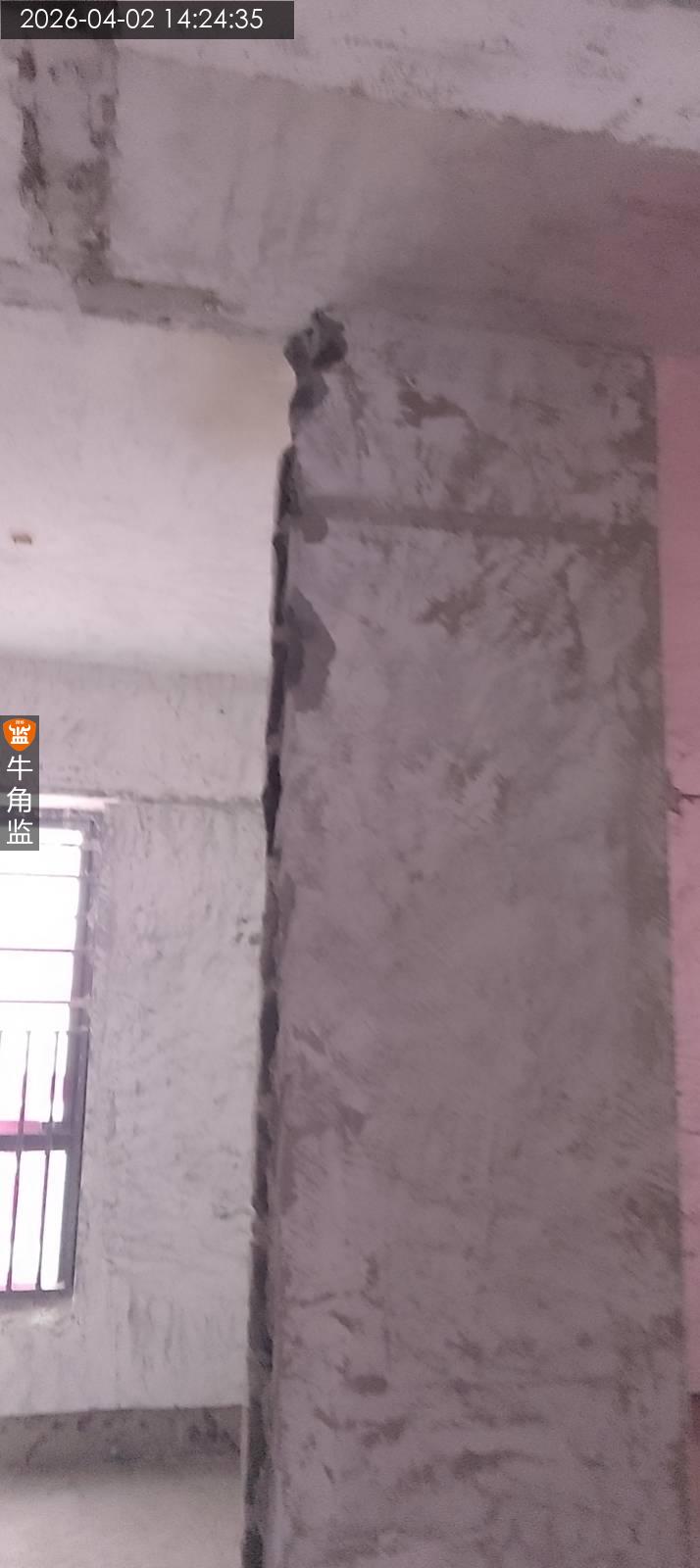

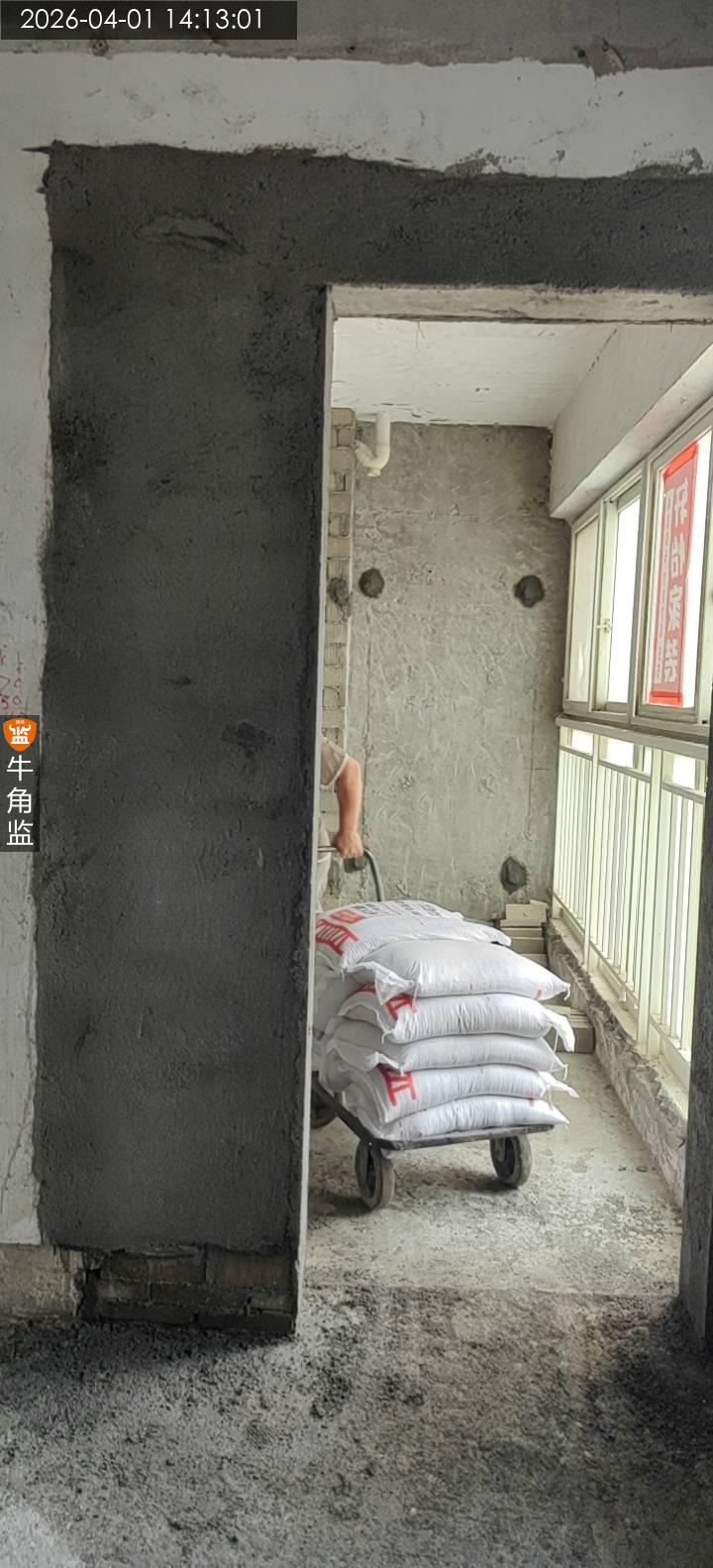

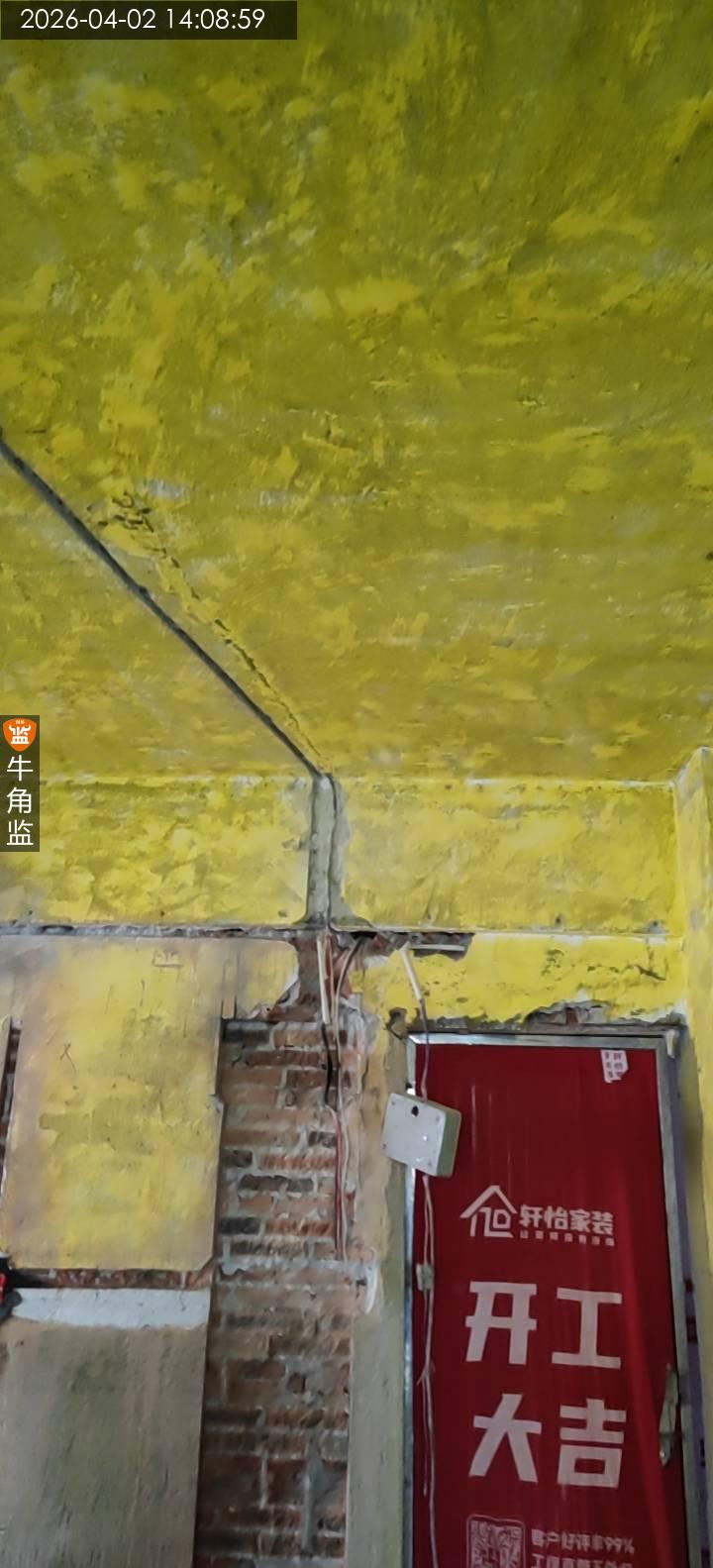

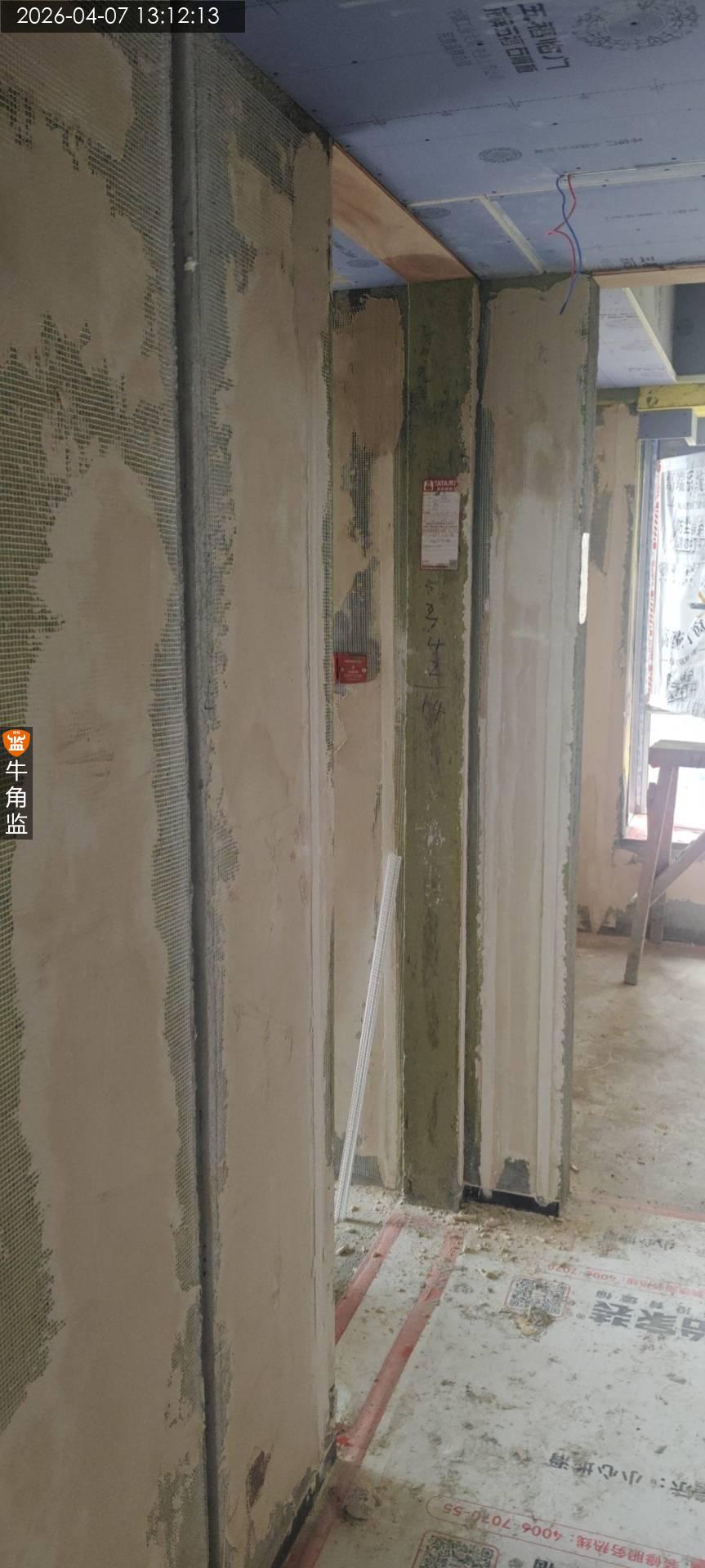

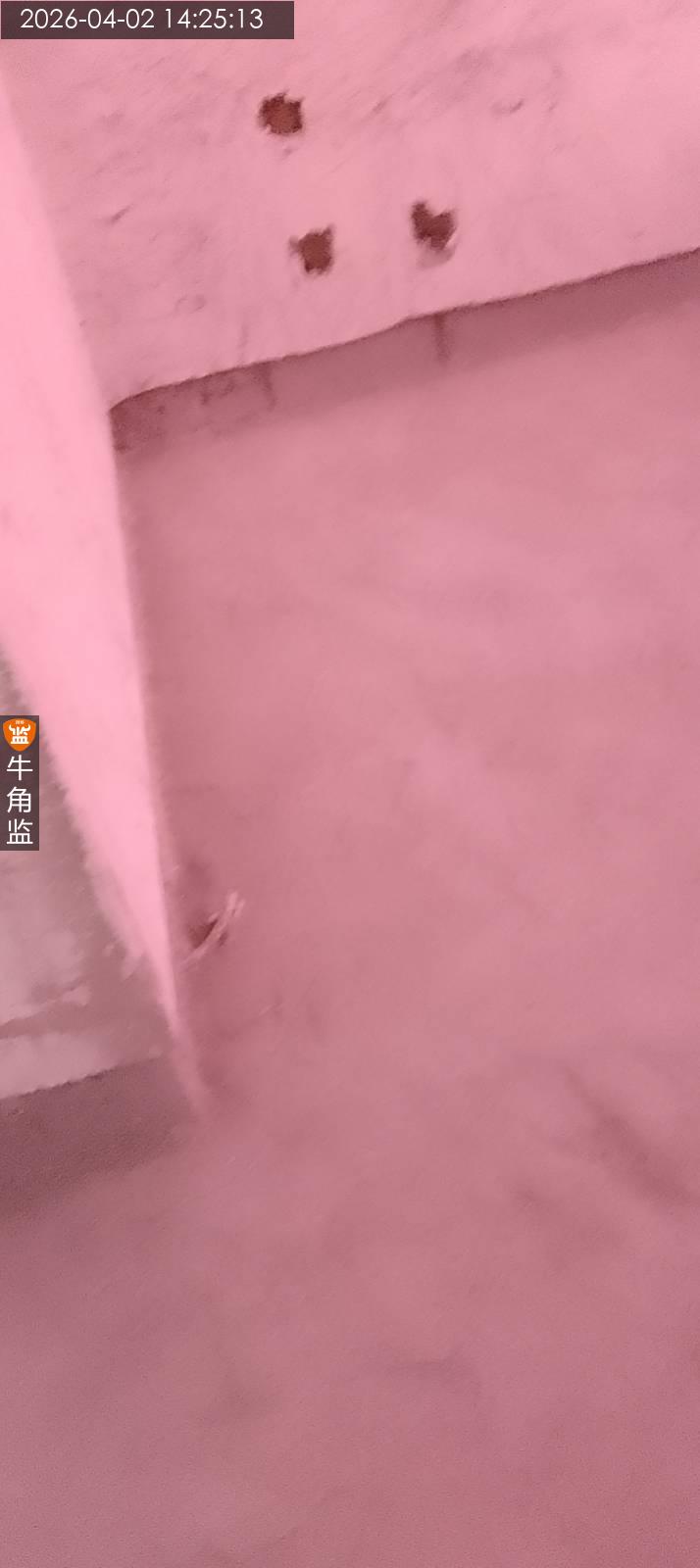

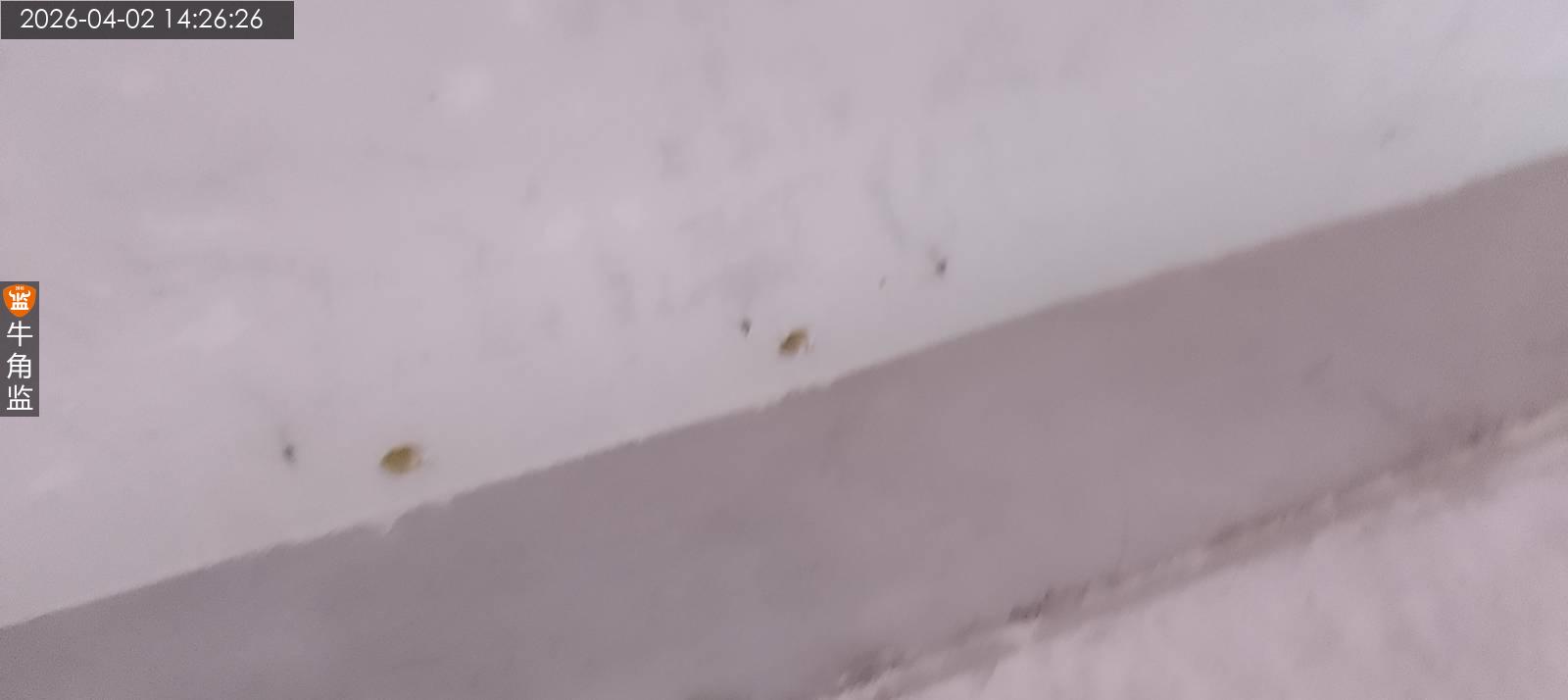

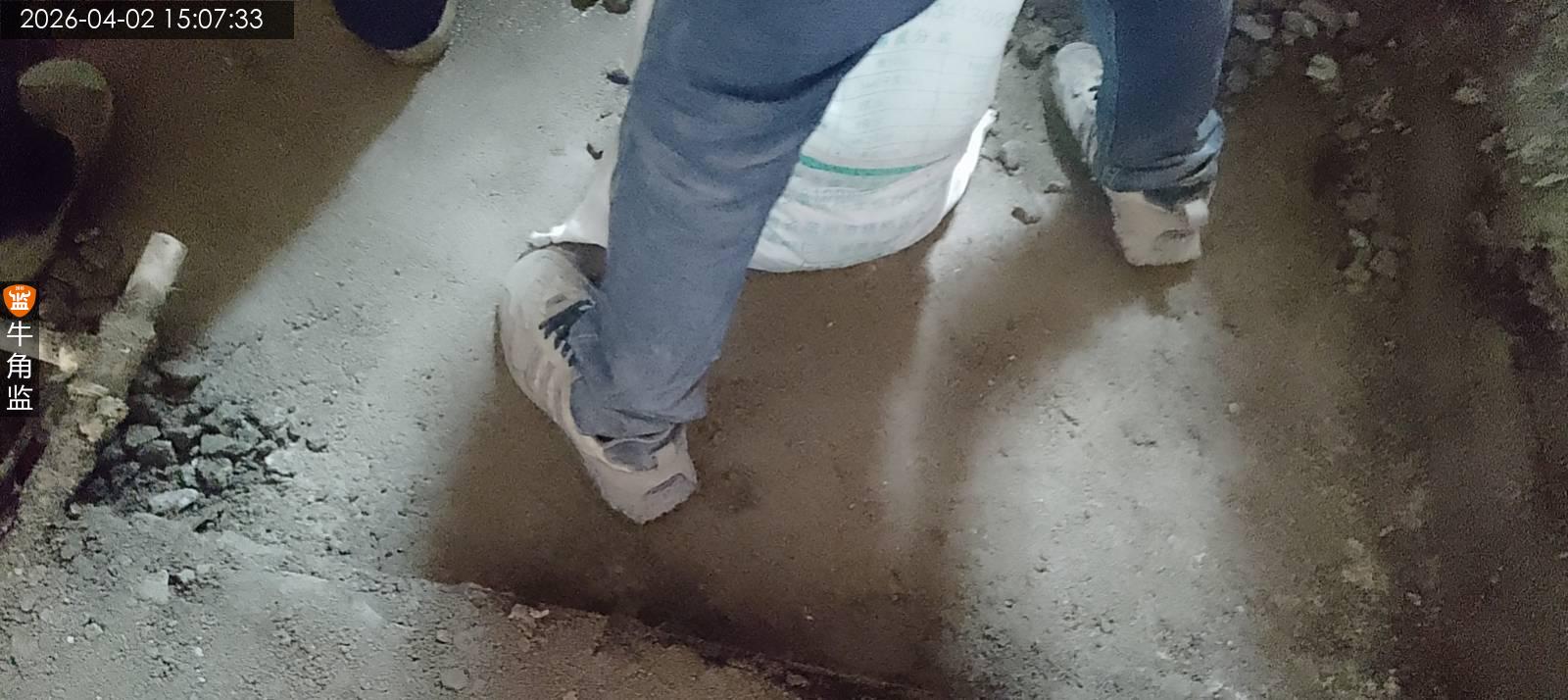

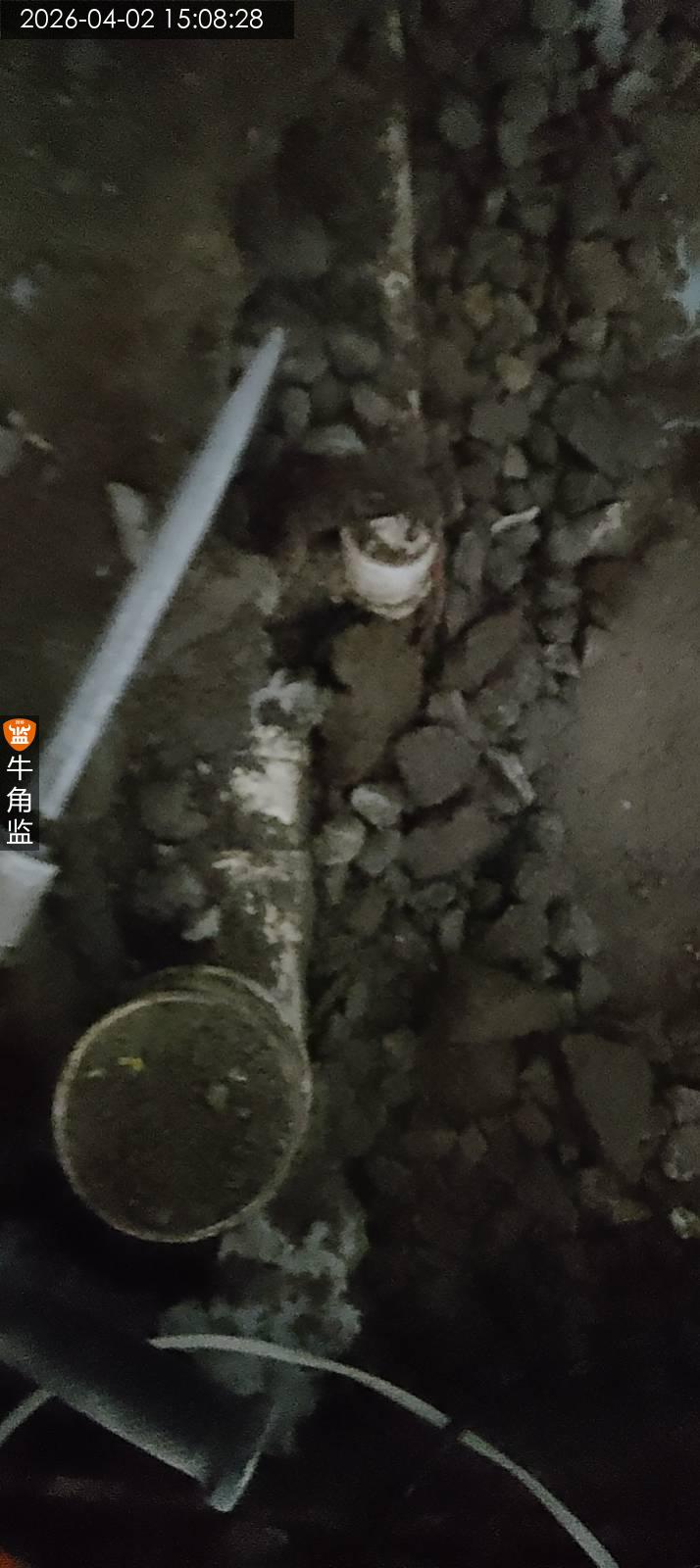

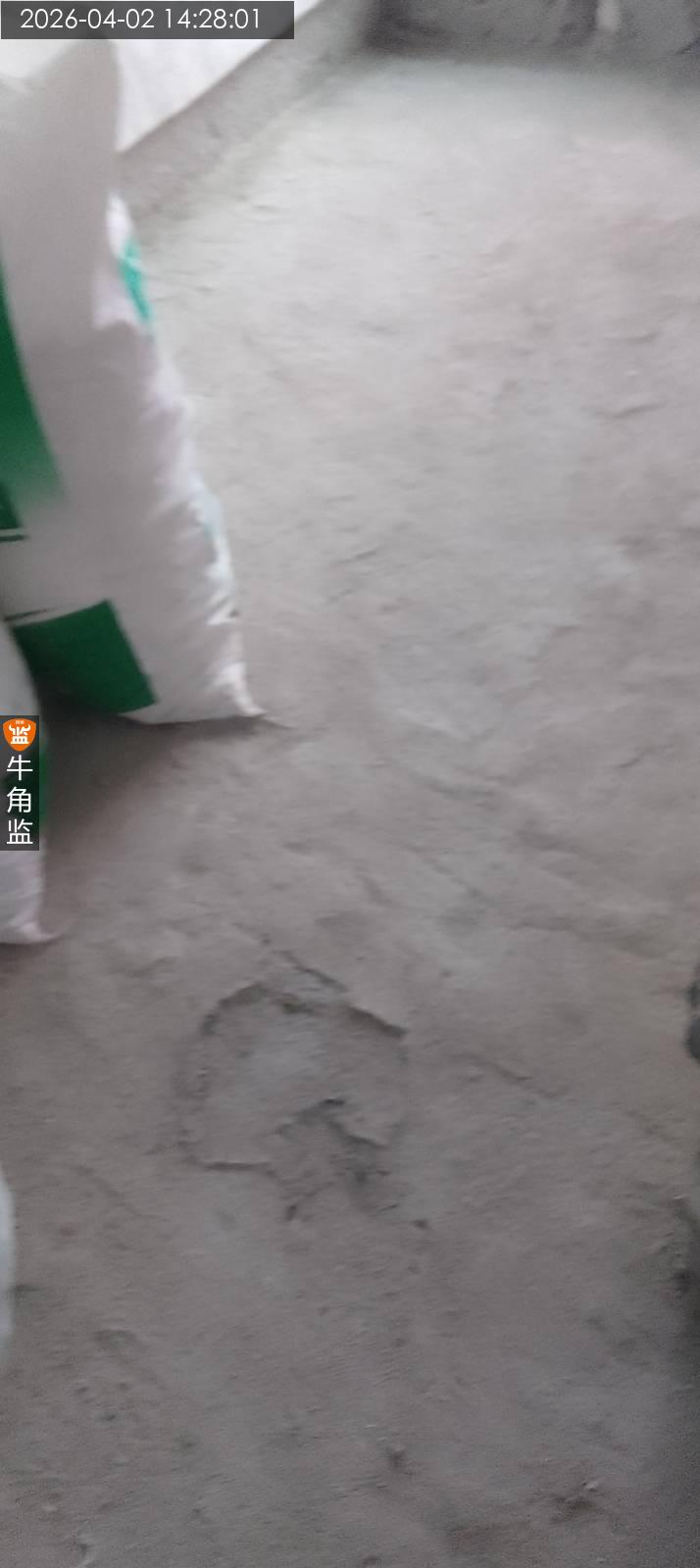

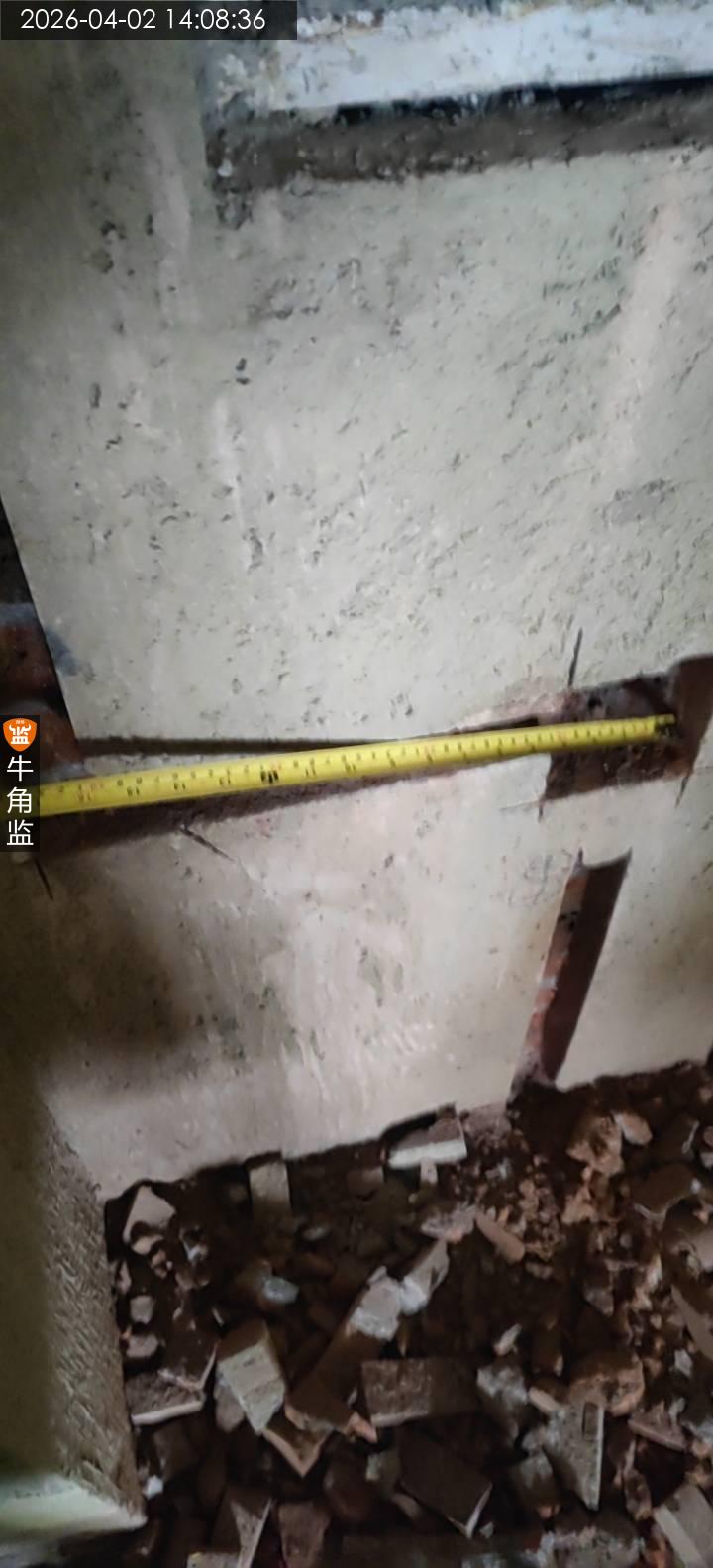

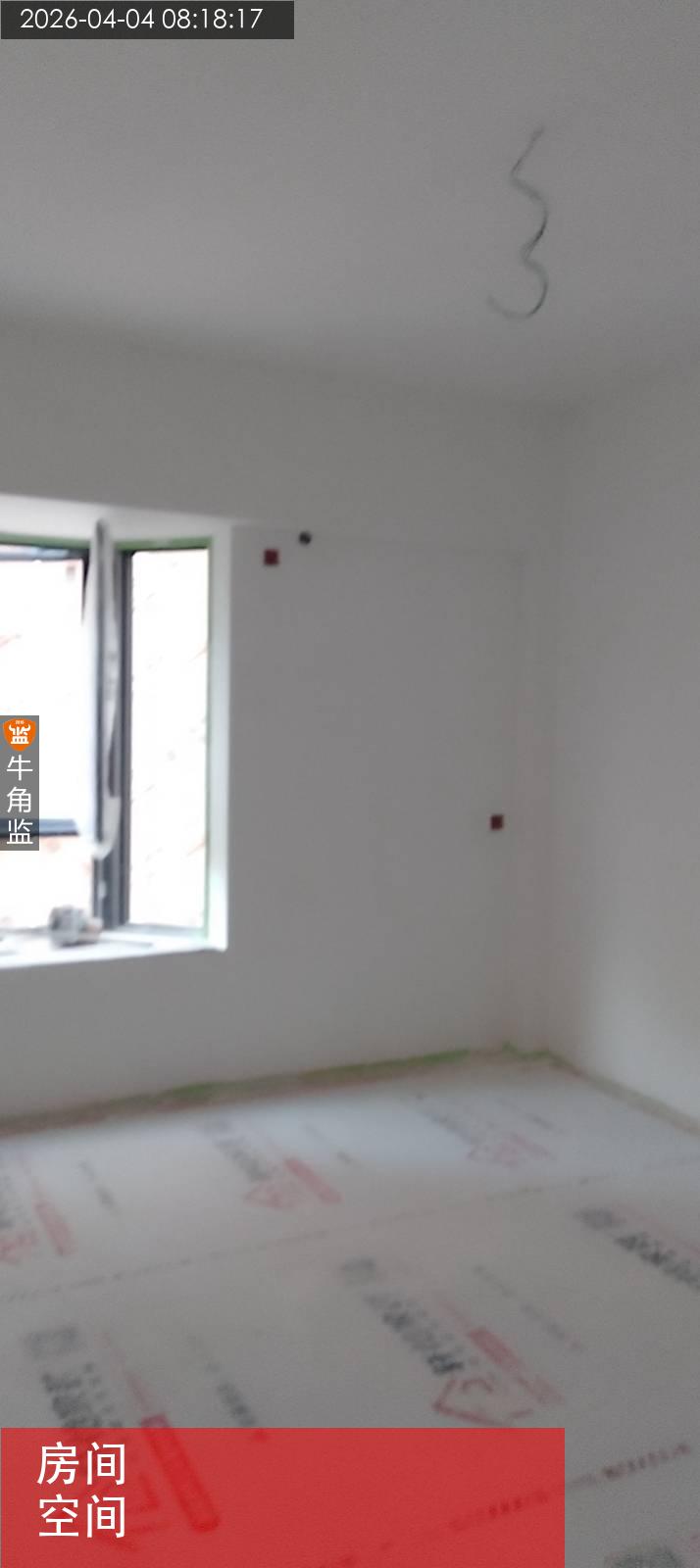

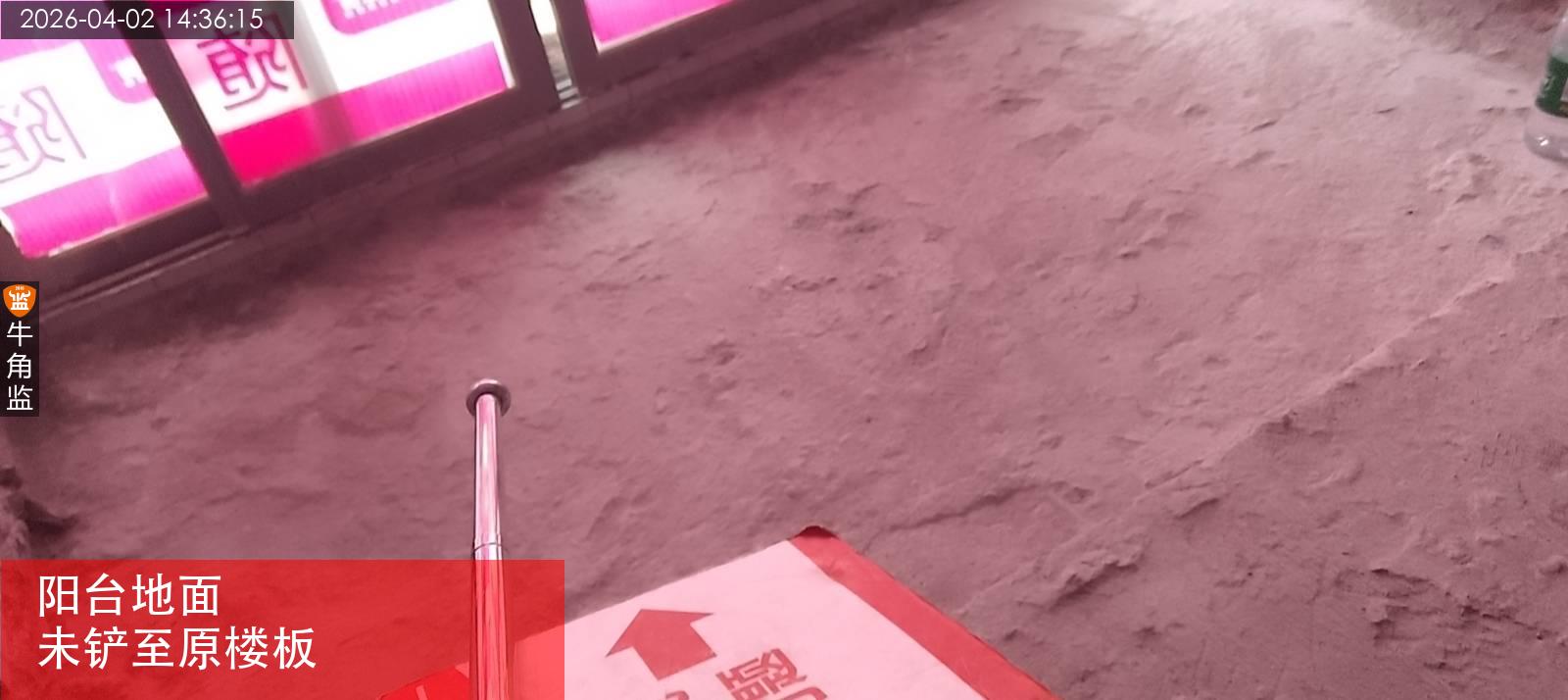

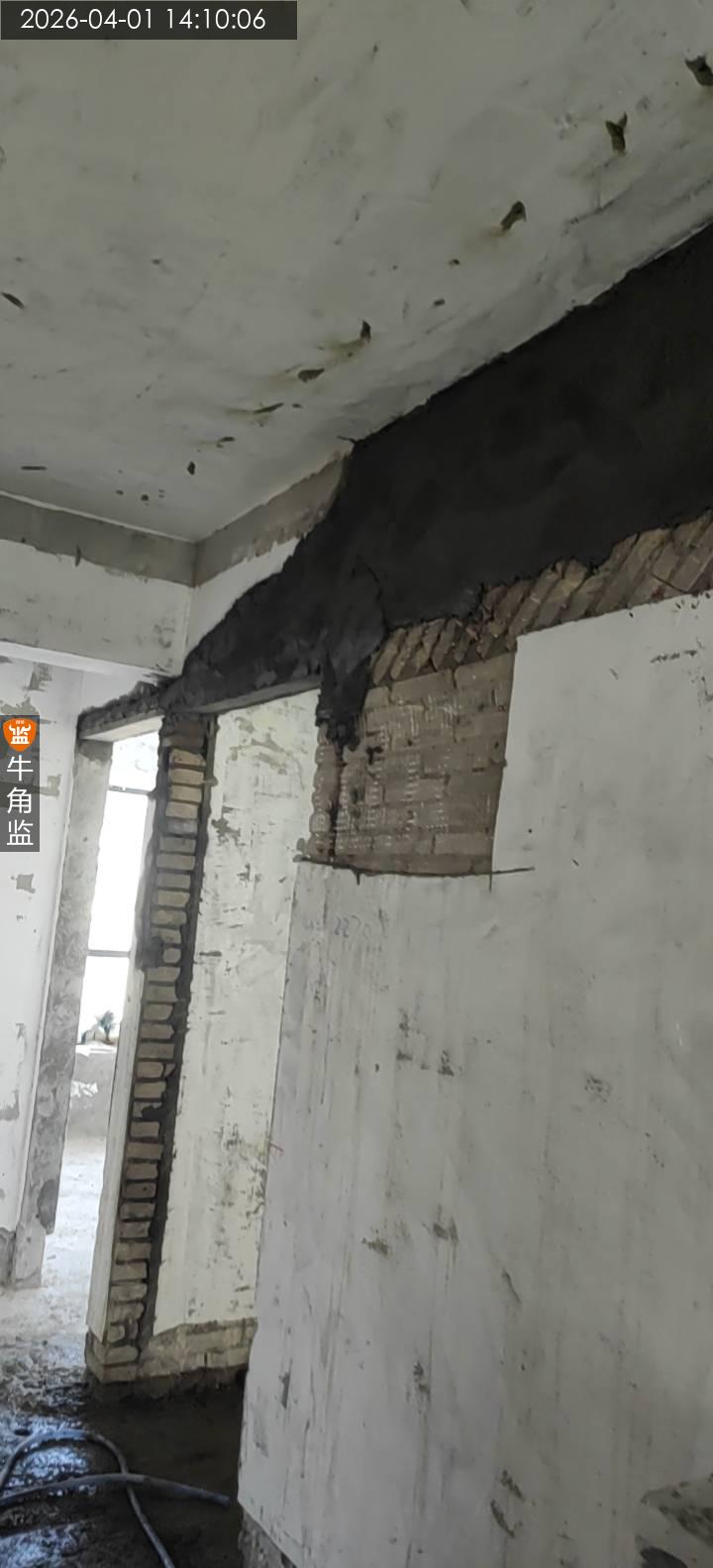

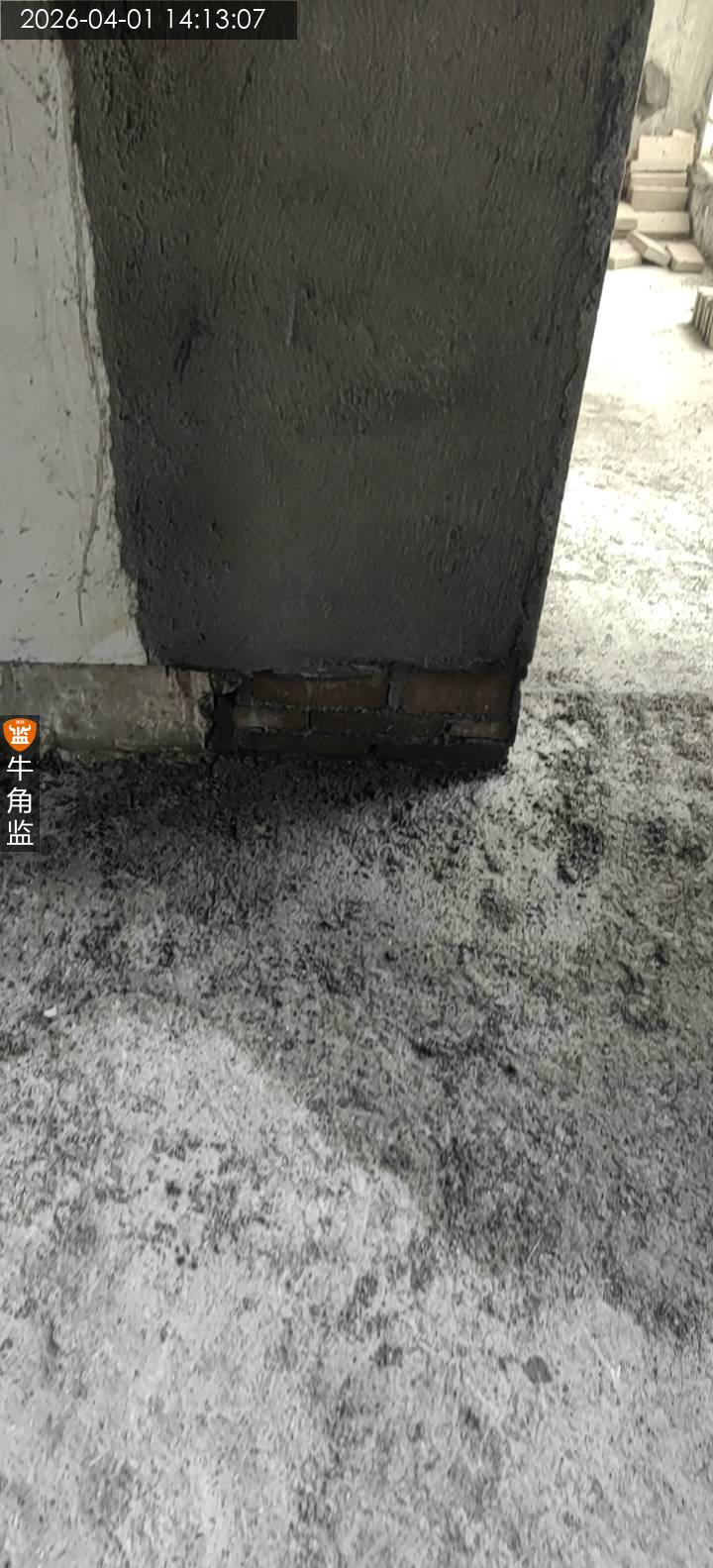

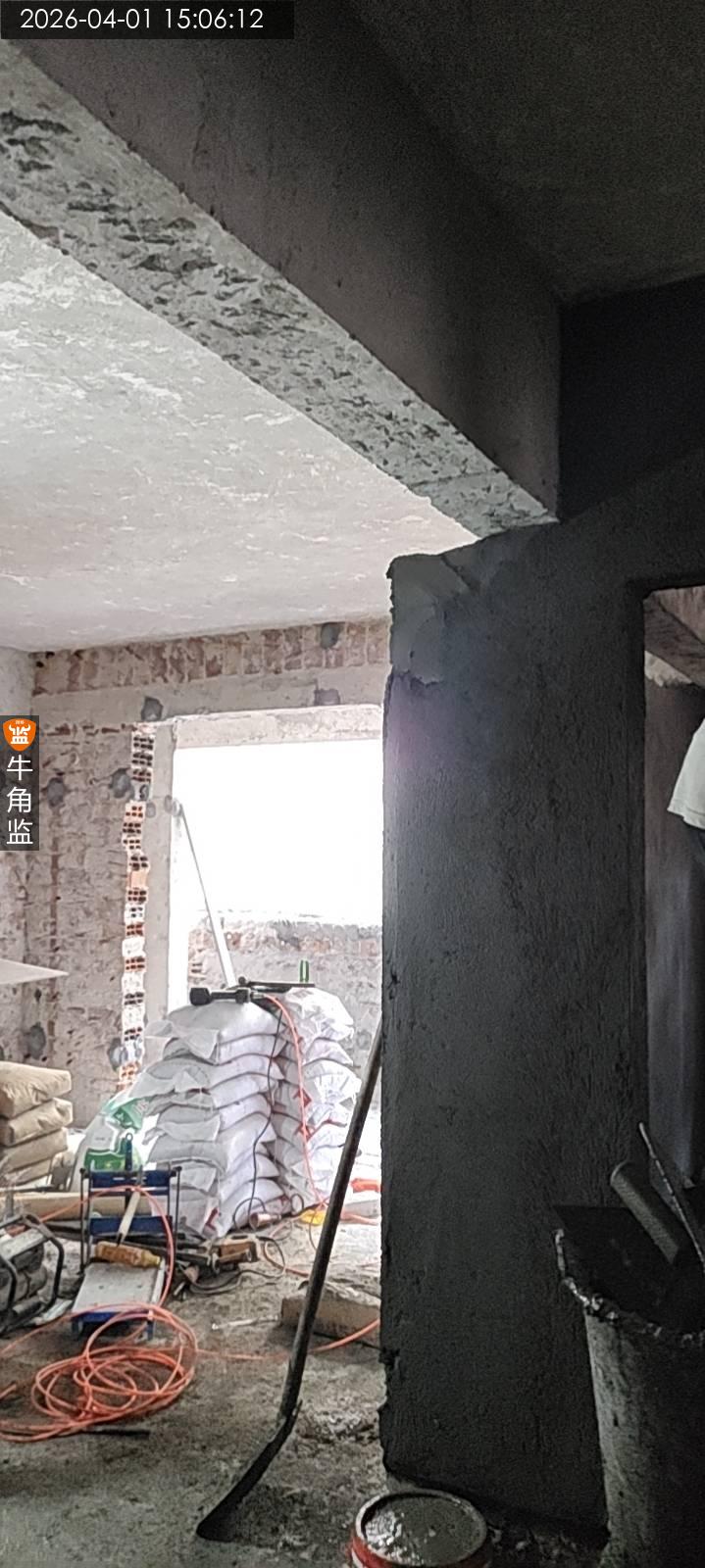

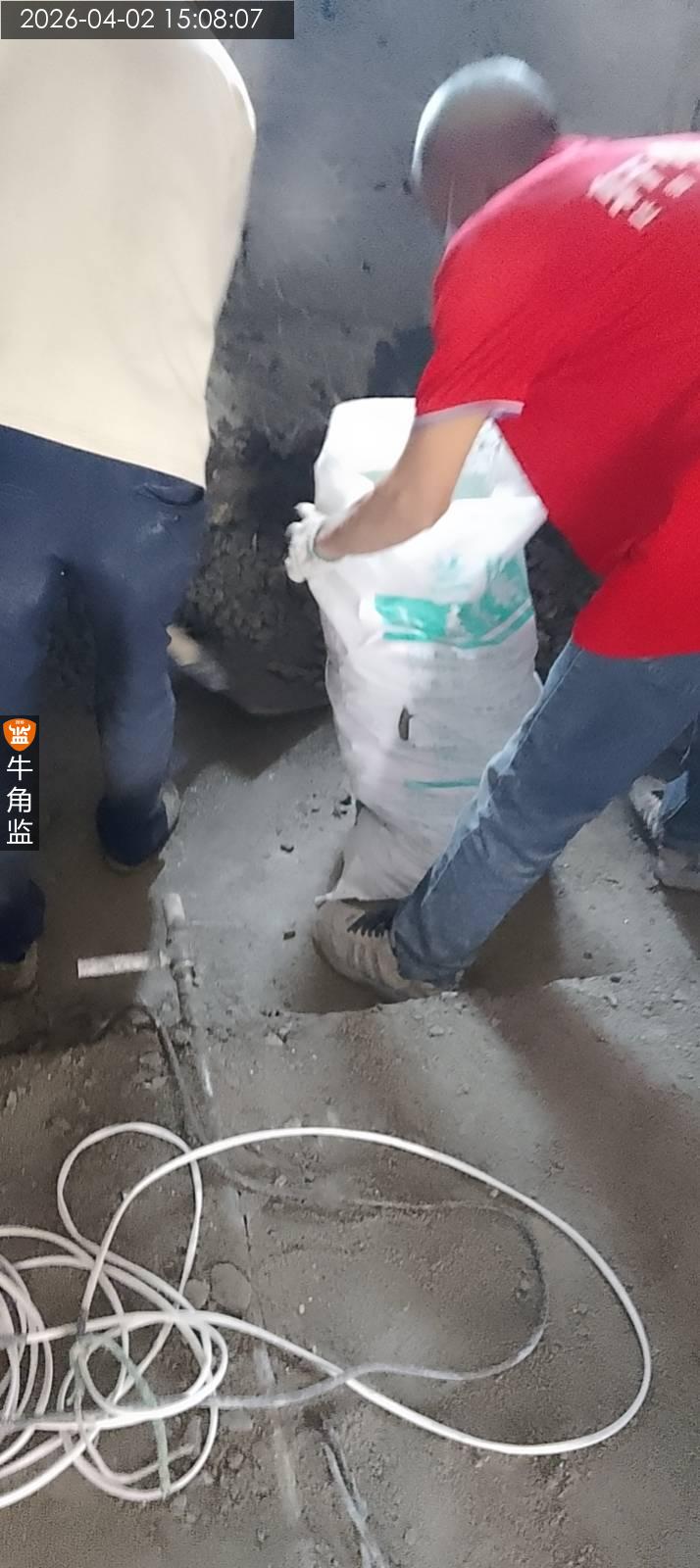

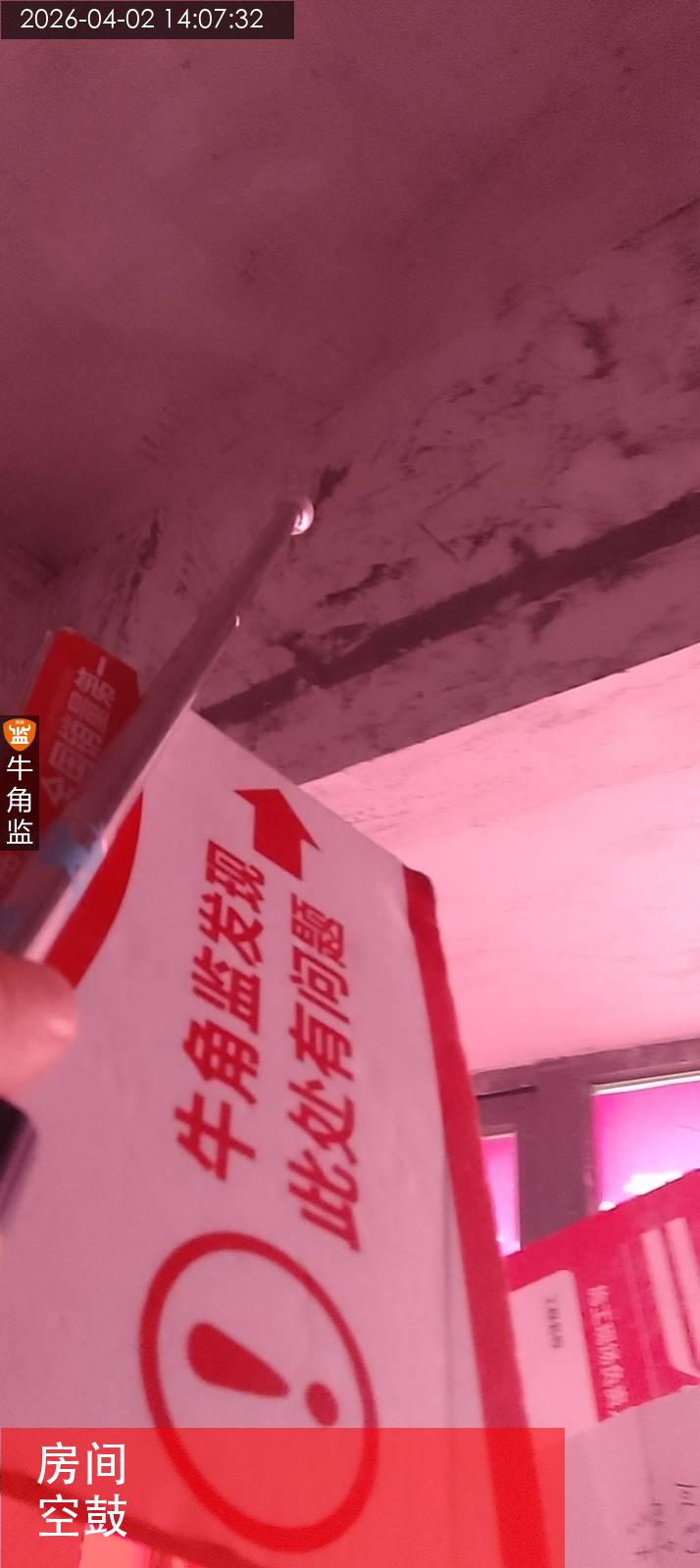

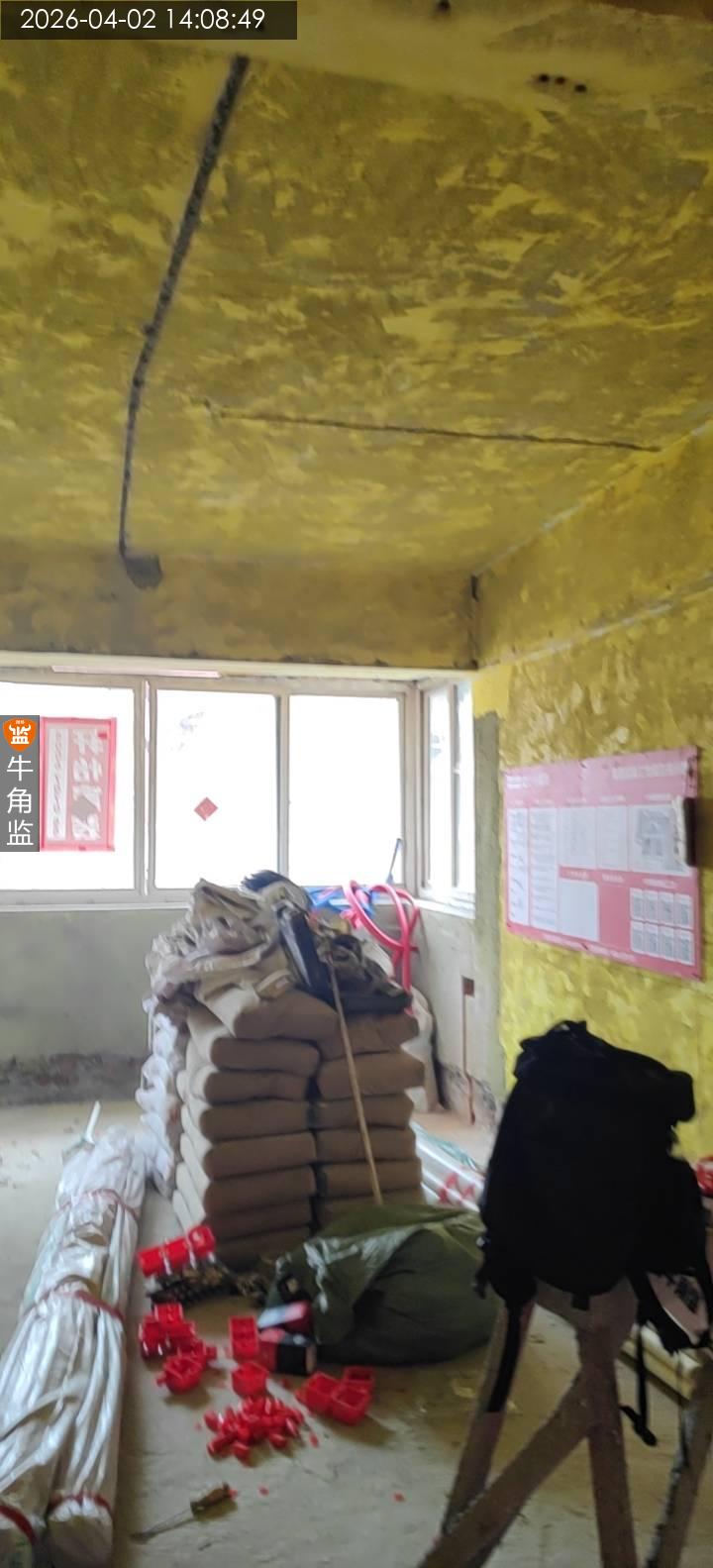

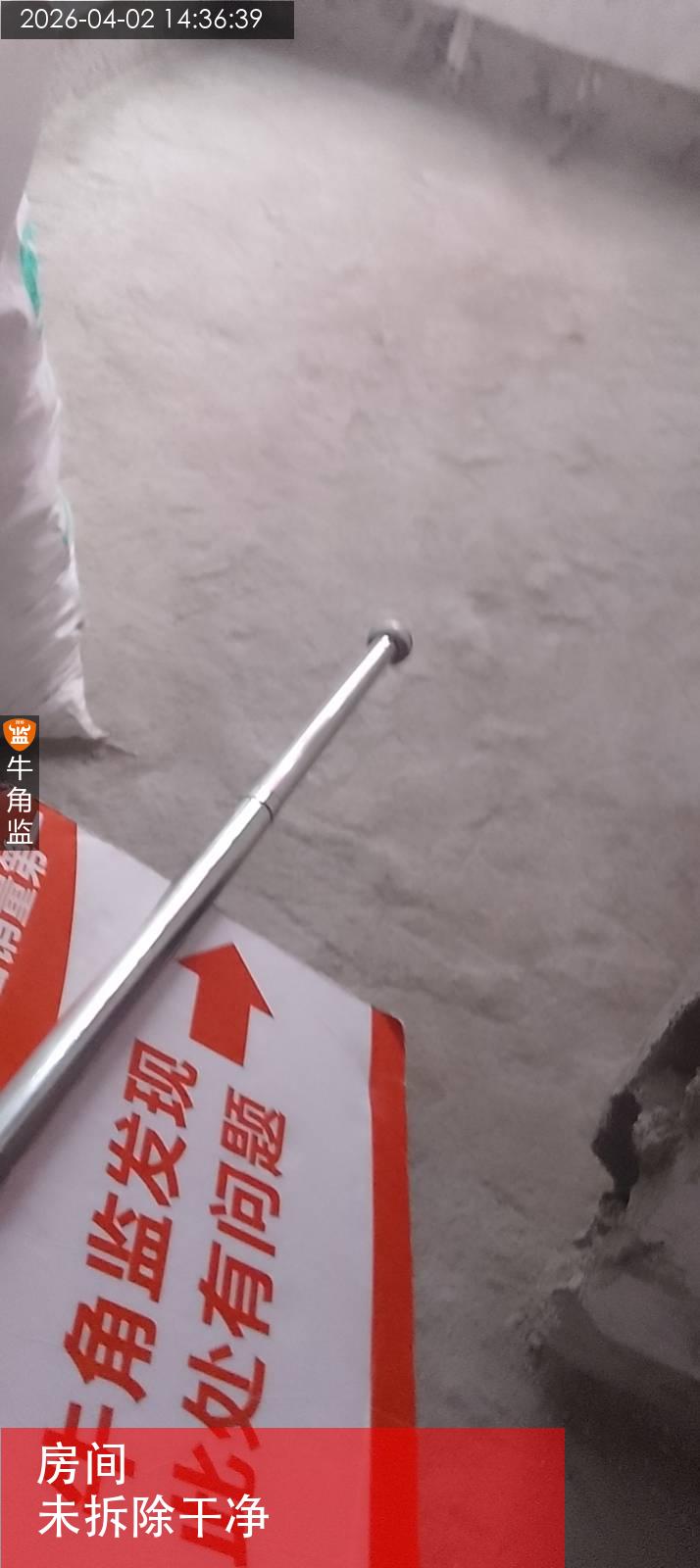

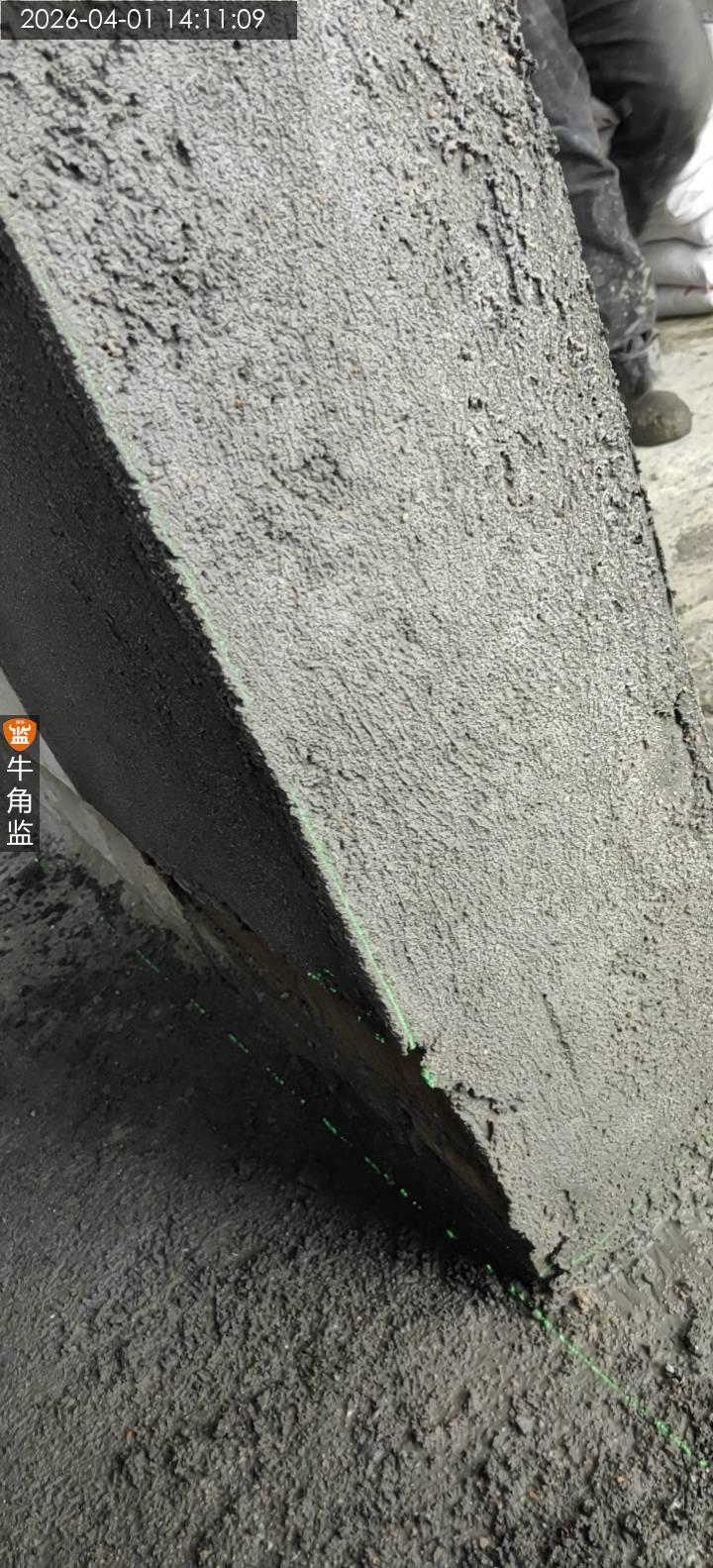

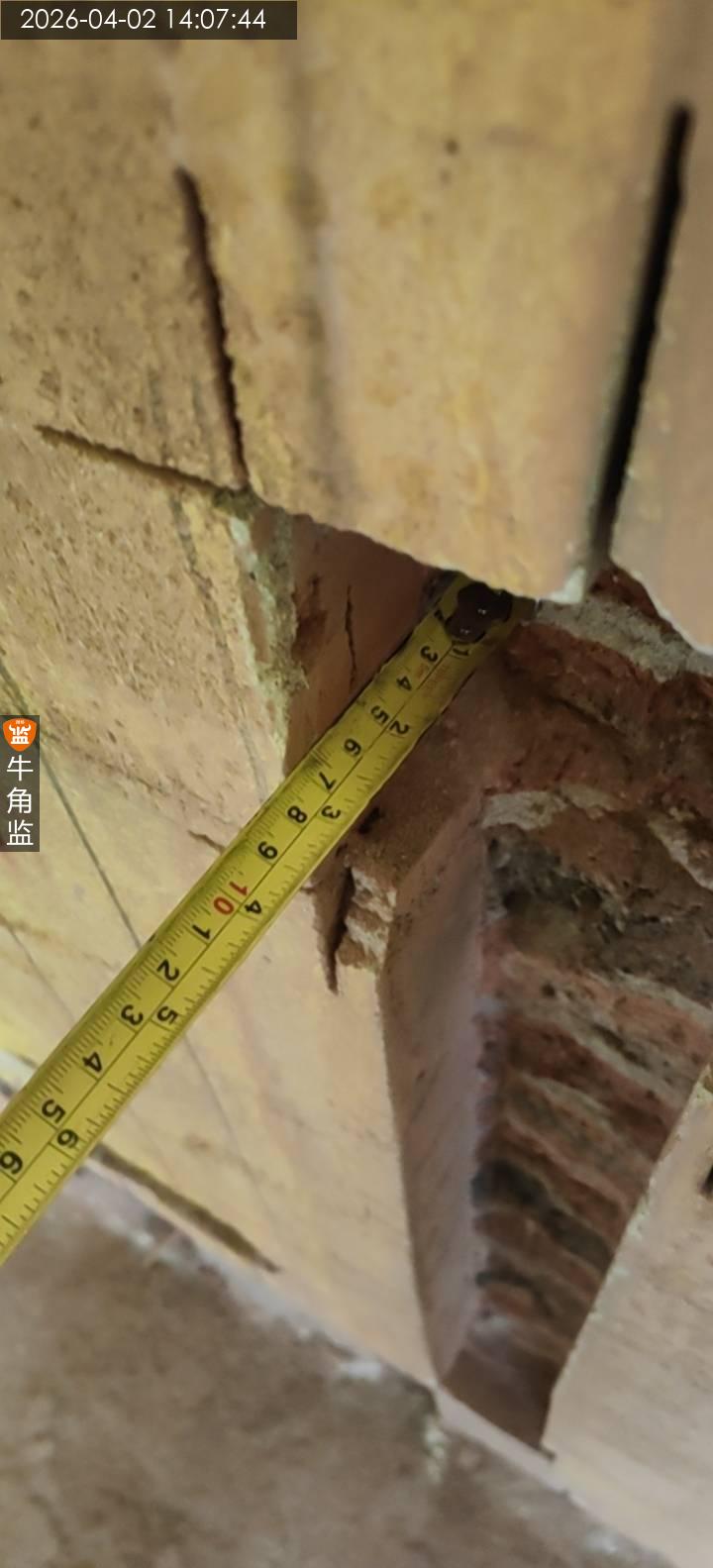

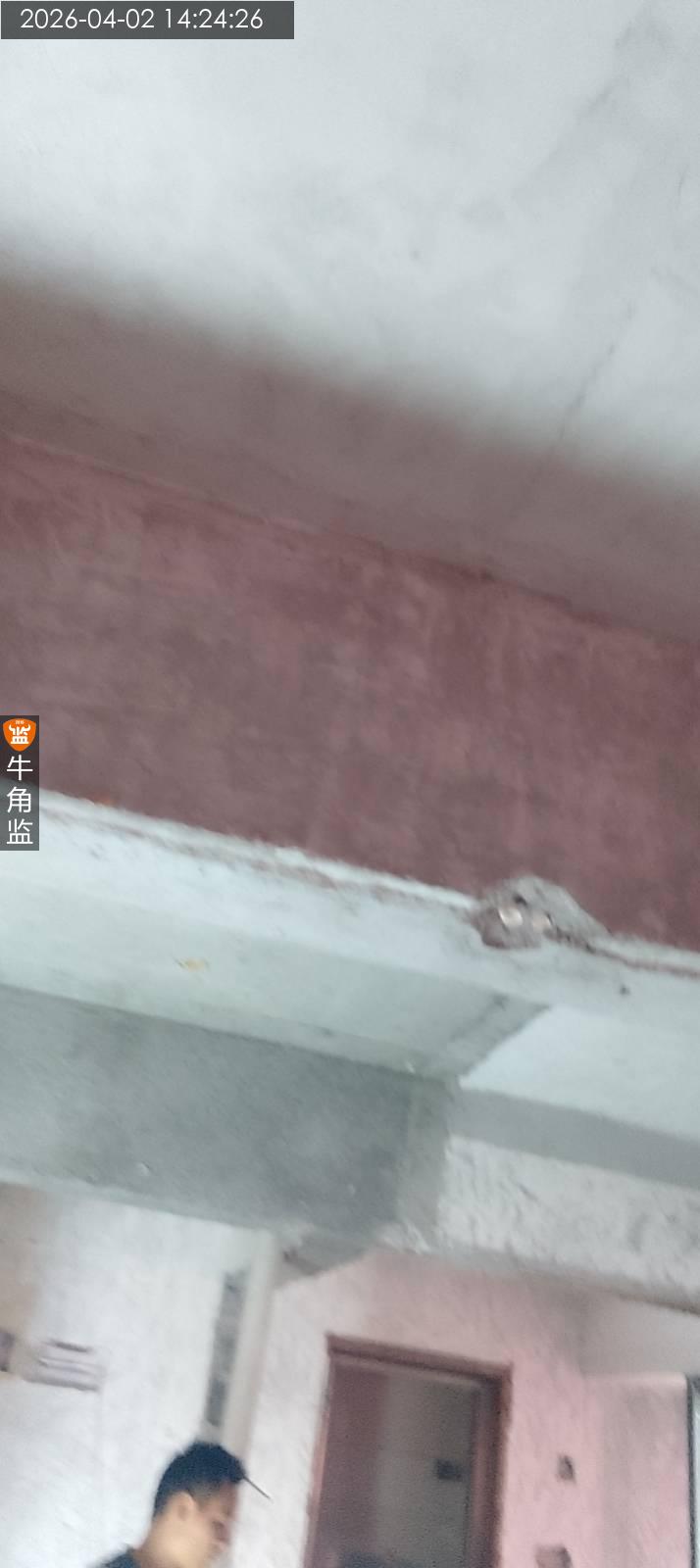

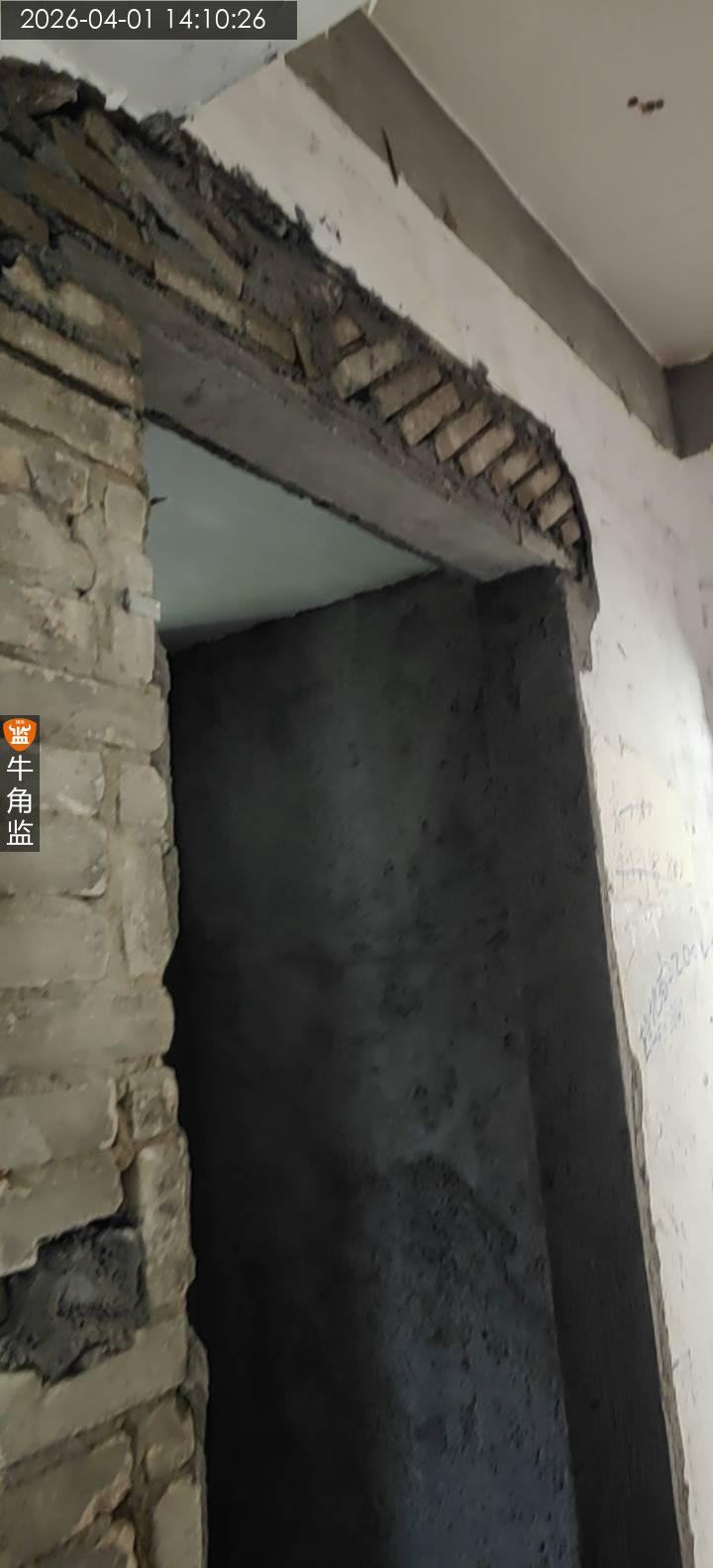

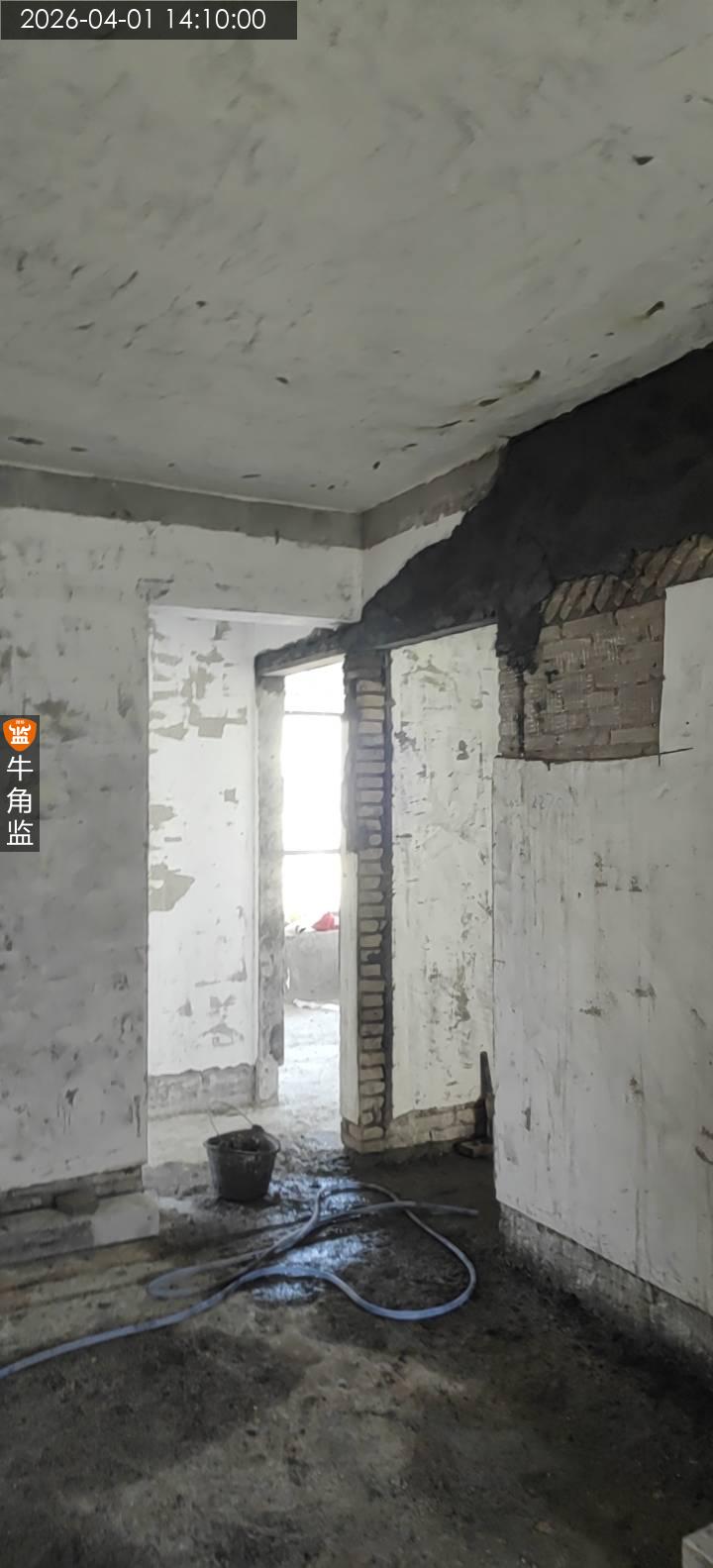

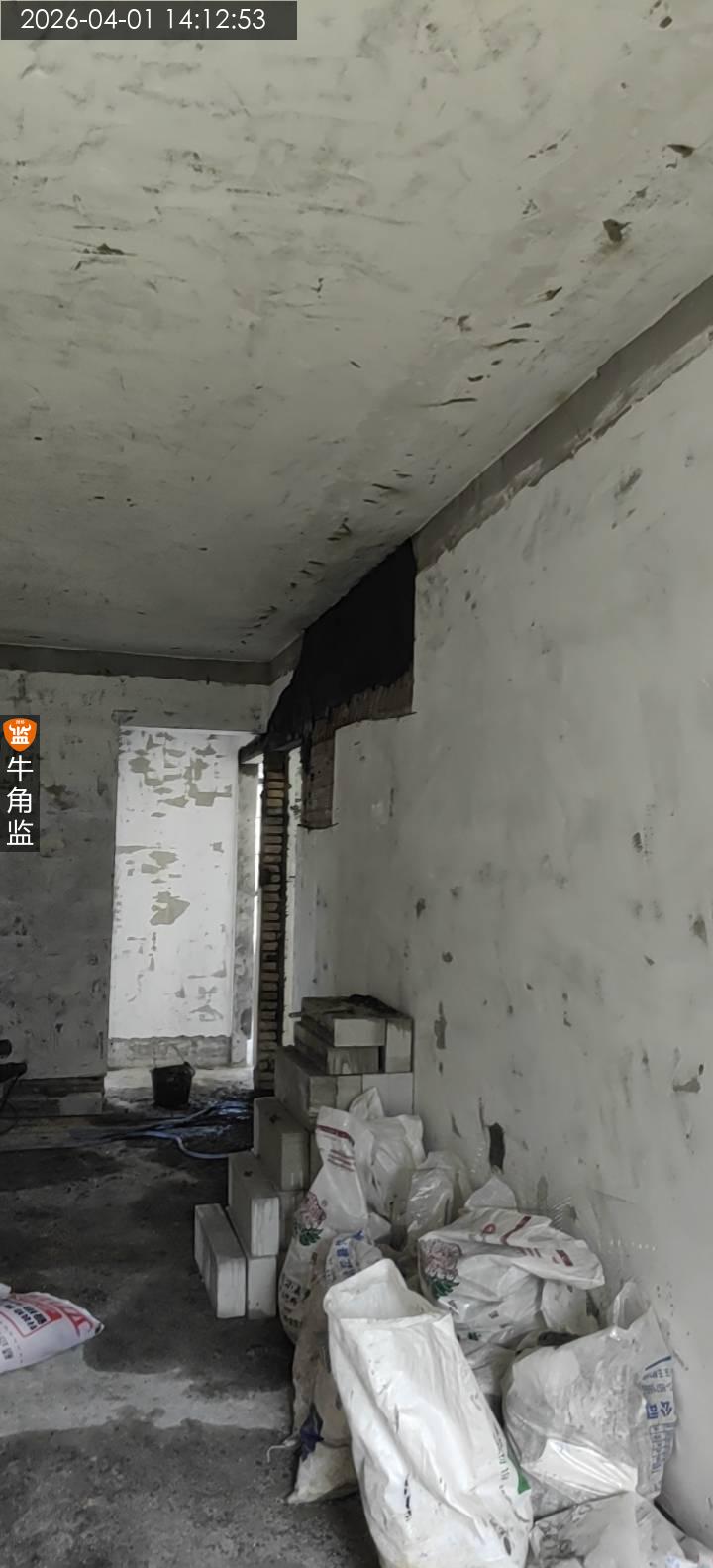

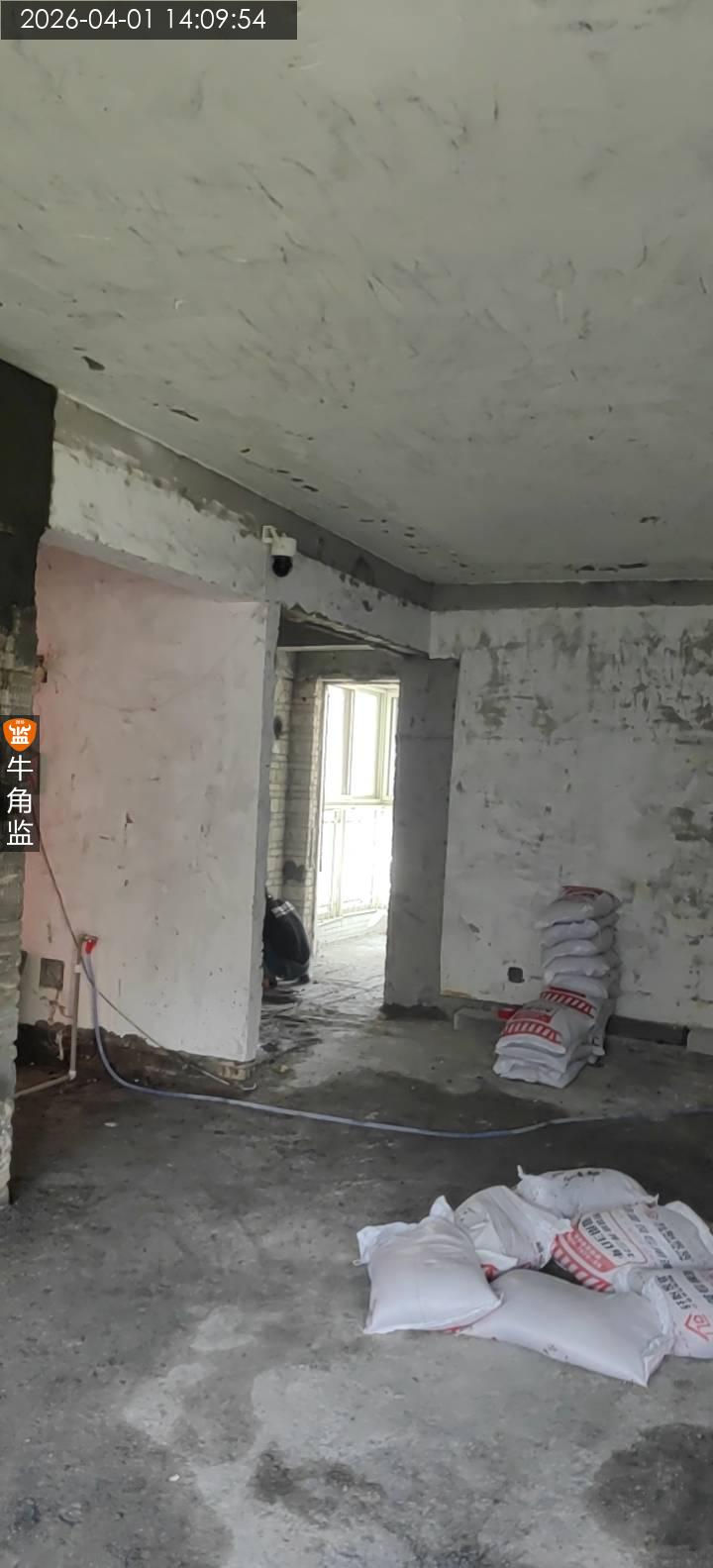

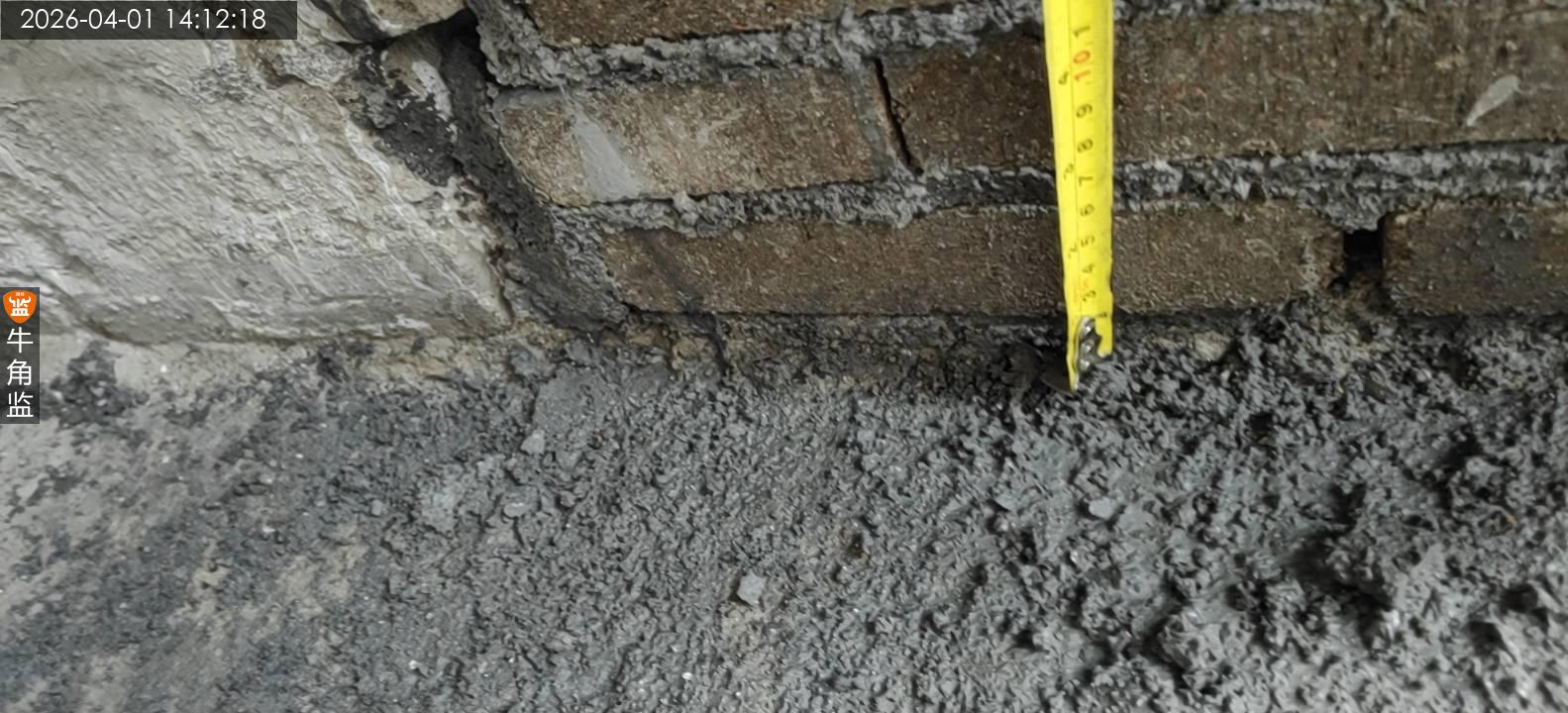

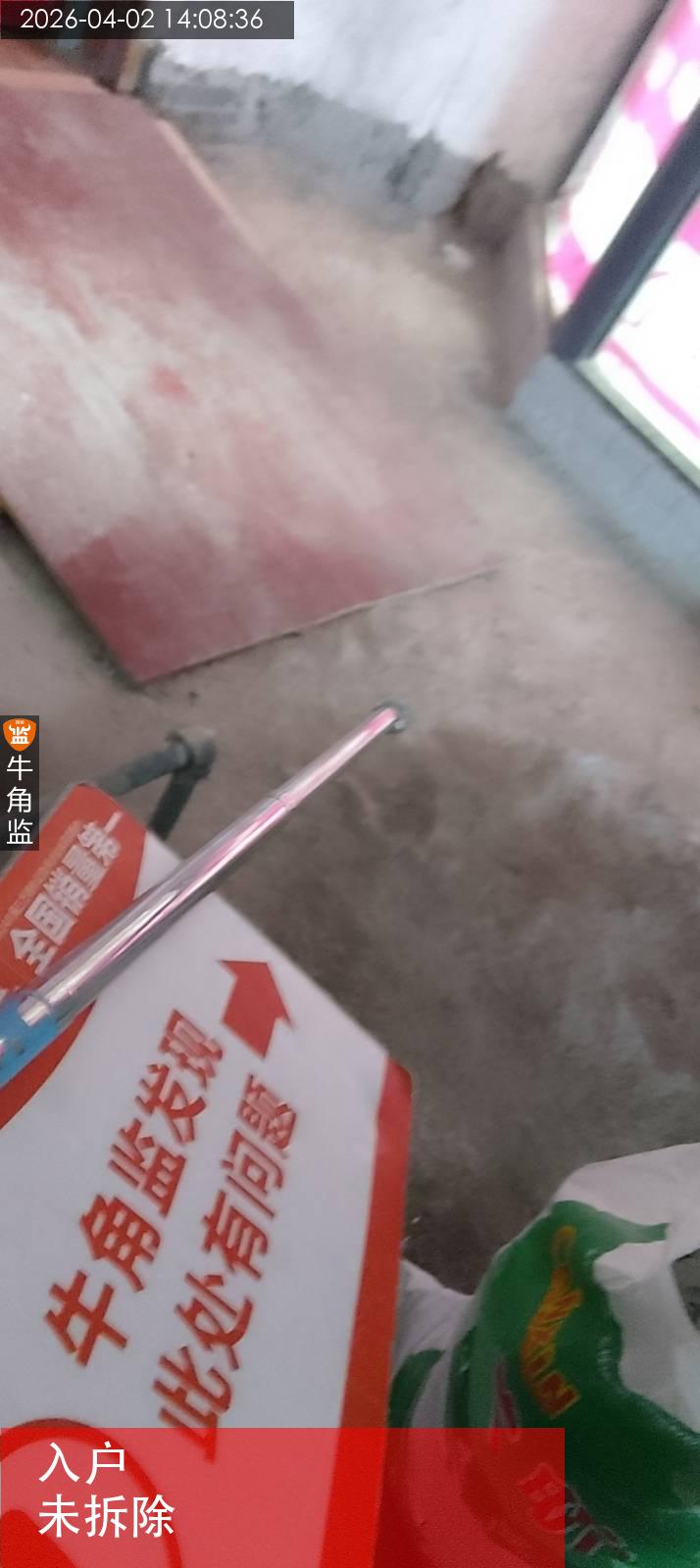

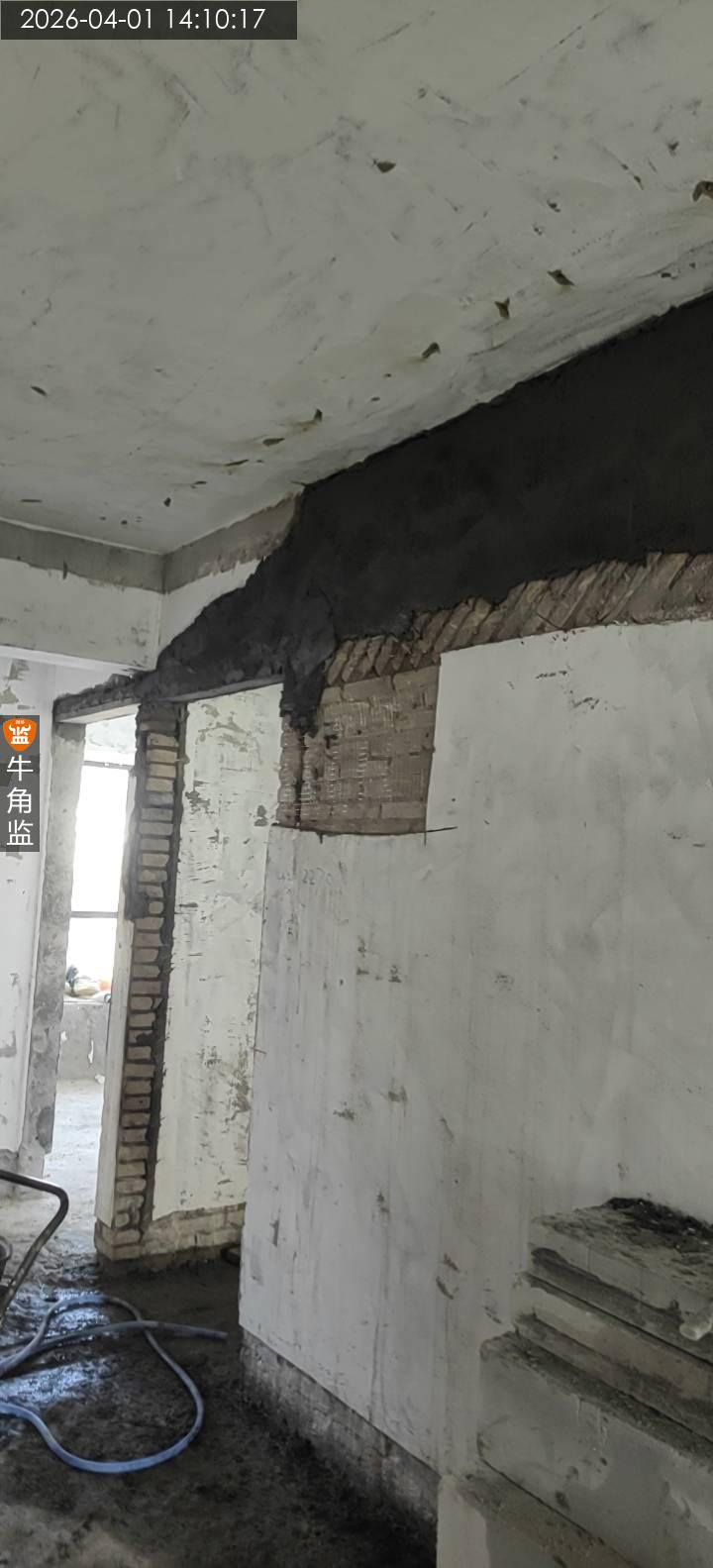

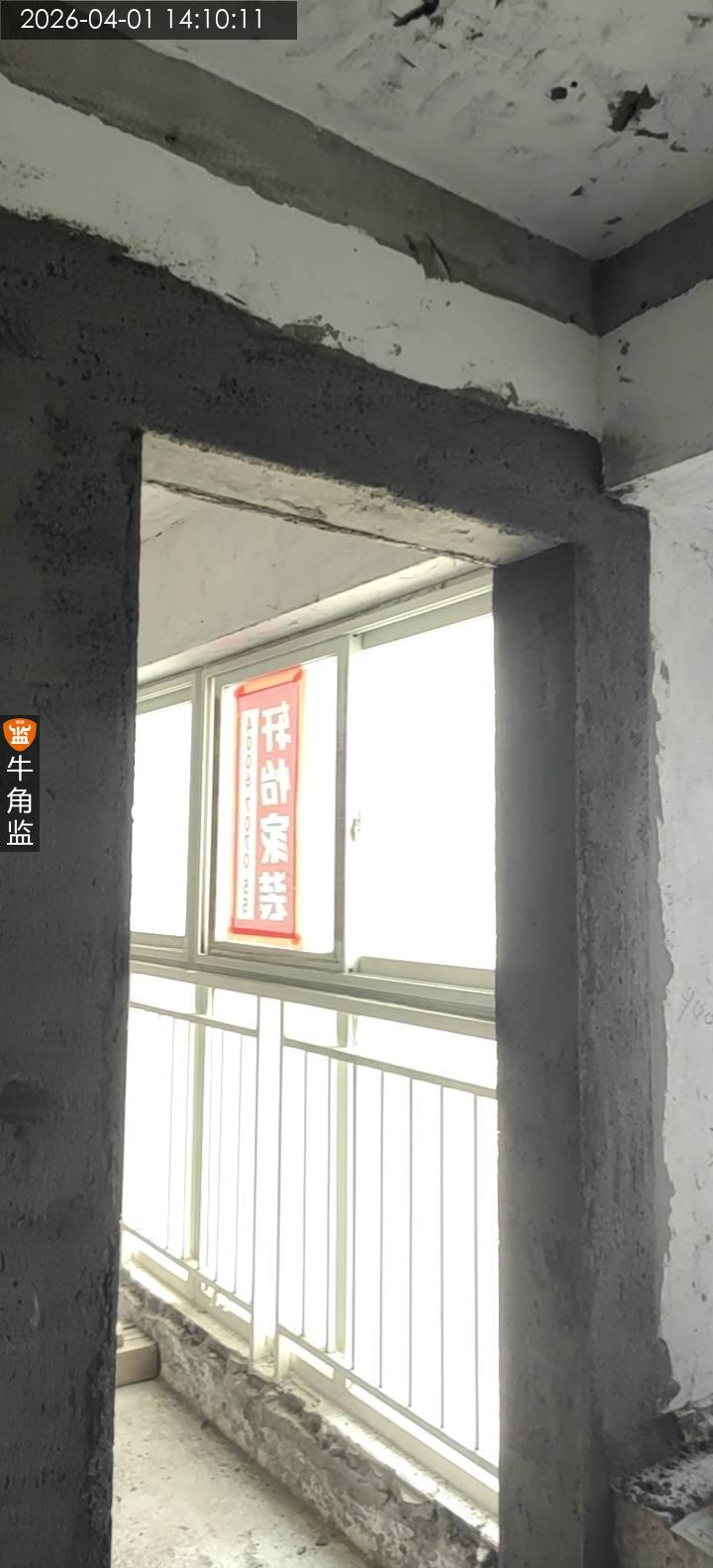

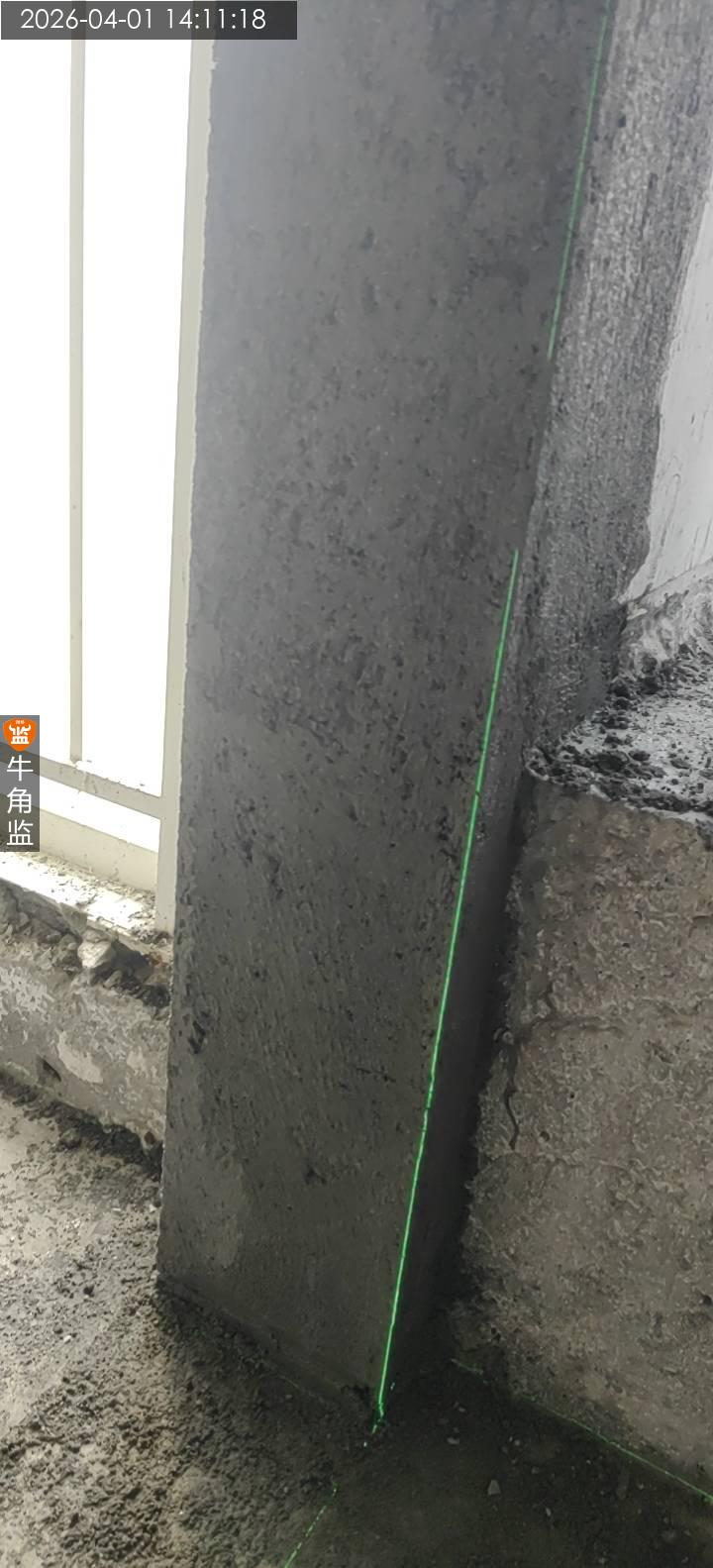

本次打拆验收情况: 1、现场有二人施工 2、打拆验收时,现场发现大厅阳台,房间地面未拆至楼板层;整改建议:建议施工方工长安排师傅到现场对其再次铲除至原楼板层 3、打拆验收时,现场发现入户地面未拆至原楼板层;整改建议:建议施工方工长安排师傅到现场,对入户地面再次拆除 4、打拆验收时,现场发现主卧房间墙面出现局部空鼓。;整改建议:建议施工方工长安排师傅到现场对空鼓处周边先切割再拆除 现场情况建议: 1、建议墙面砌墙不应小于120mm,强度低承重性较差,且墙面容易开裂。 2、新旧墙连接处,植筋要求40cm公分植入2根8厘以上钢筋,双向折弯,使用植筋胶入墙12d;抹灰前表面应挂铁丝网做防开裂处理。墙面顶部应用小砖斜砌顶,不可以一次性砌完,需墙体干燥后再斜砌收口。
2026-04-02

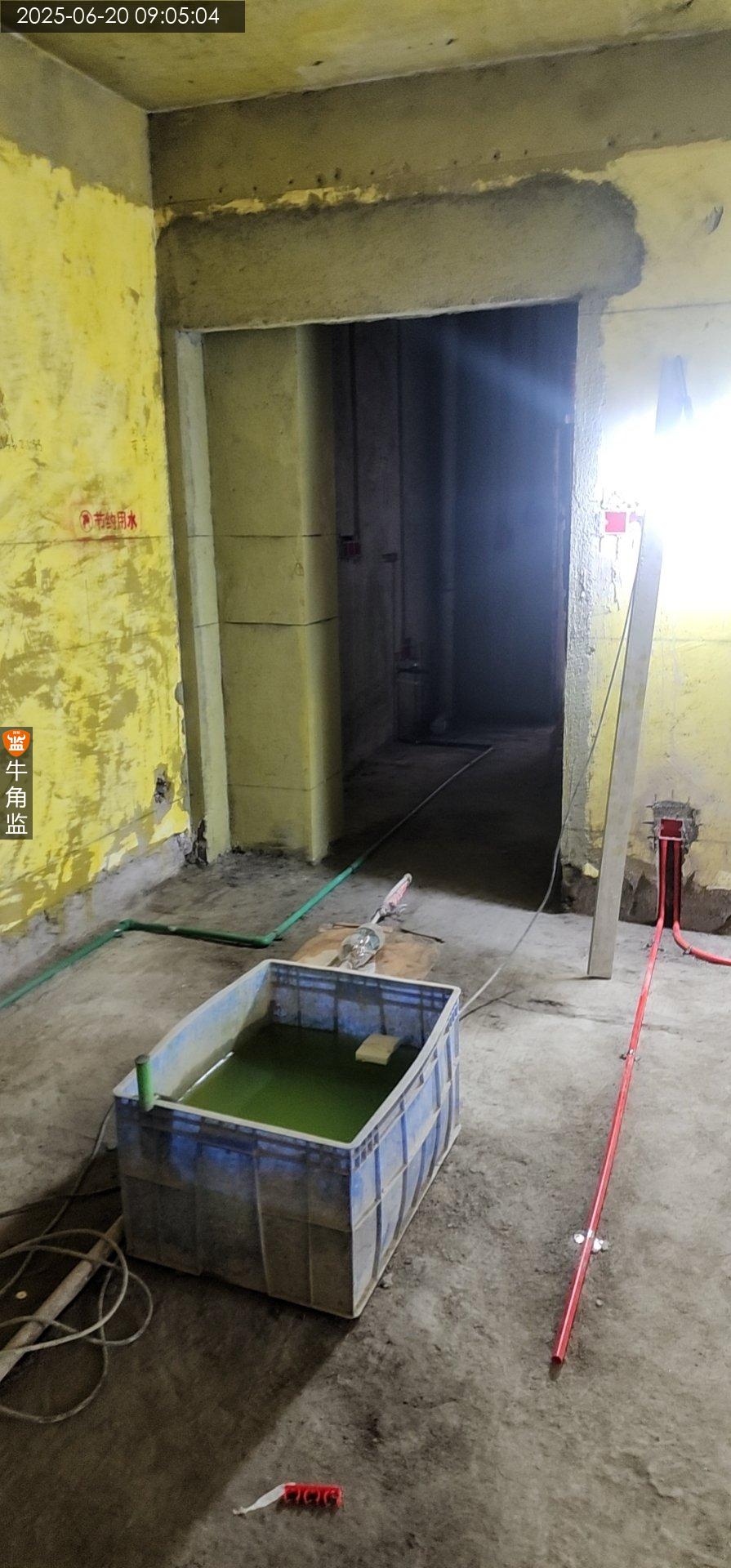

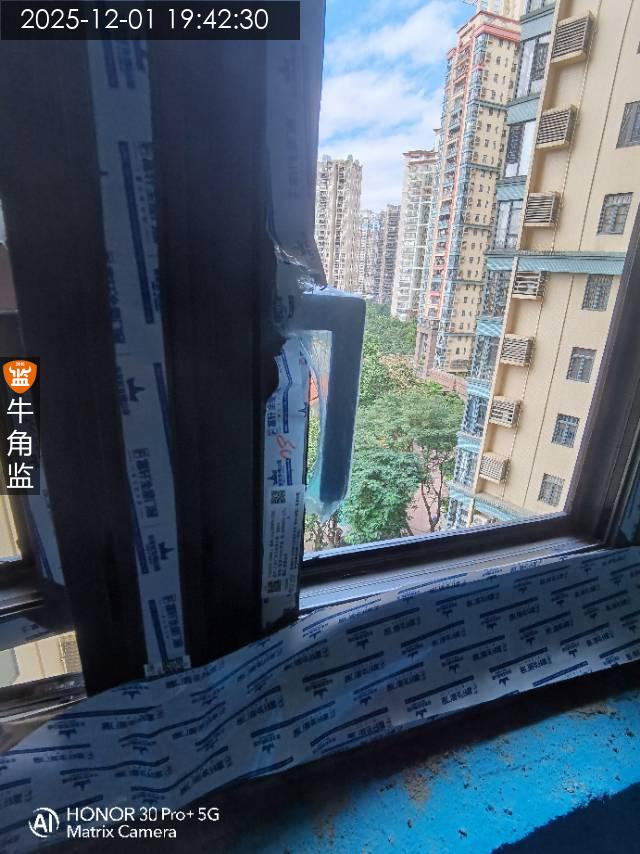

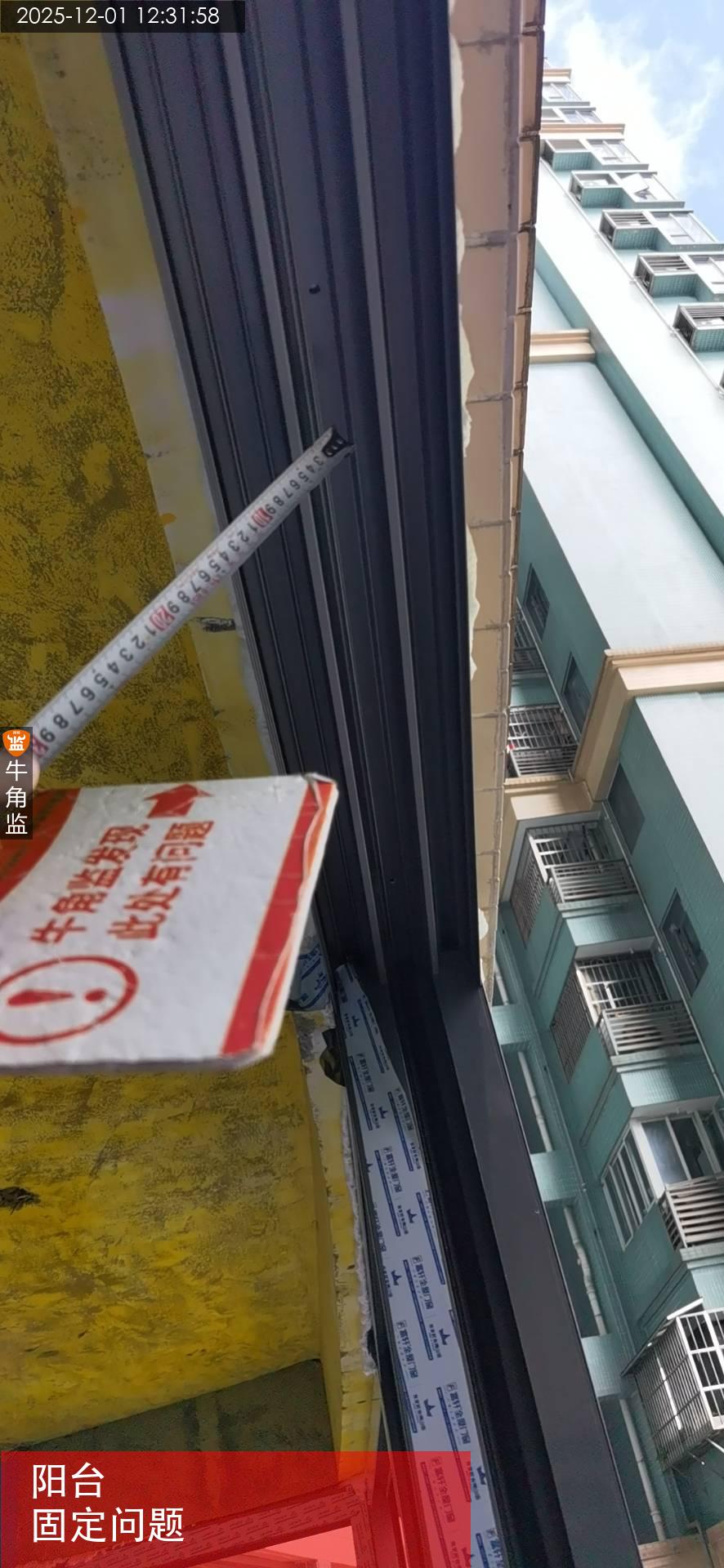

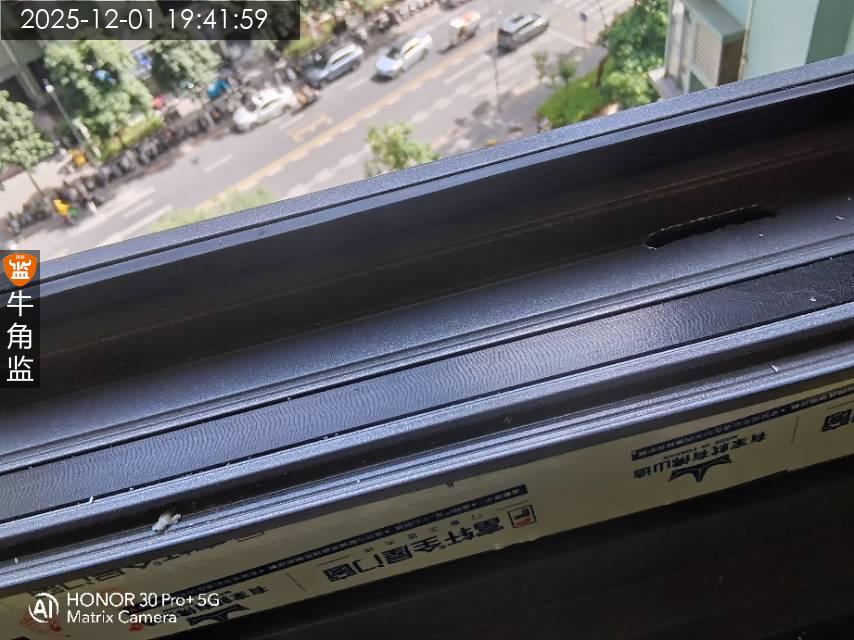

白云区阳********9947
设 计 师:未知
施工队长:未知
工地面积:92.00㎡
装修总价:0.00
本次评价:C
本次评语:

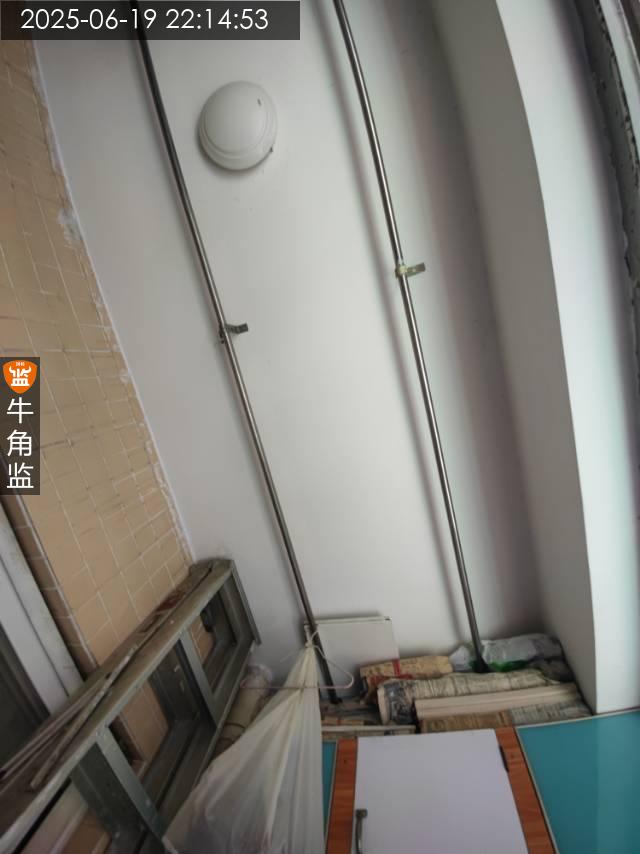

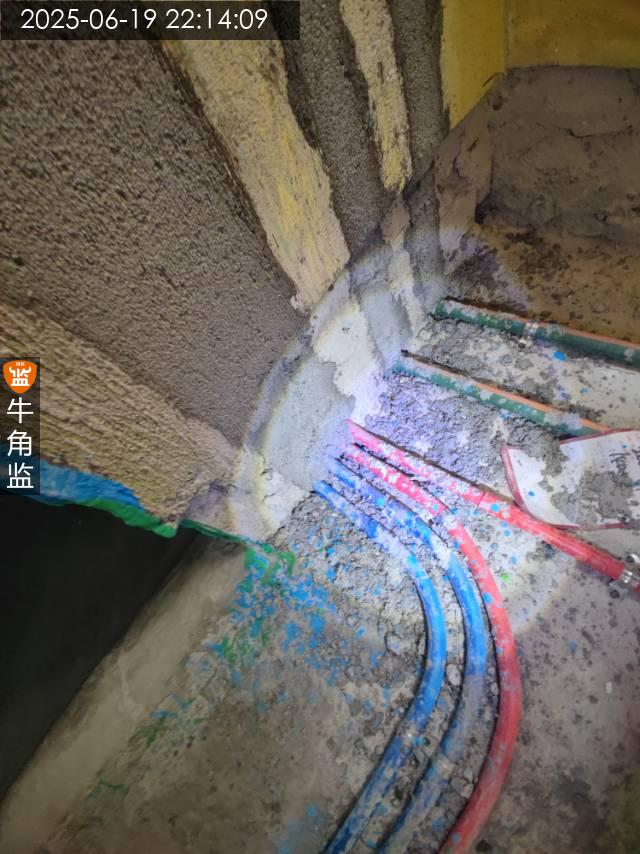

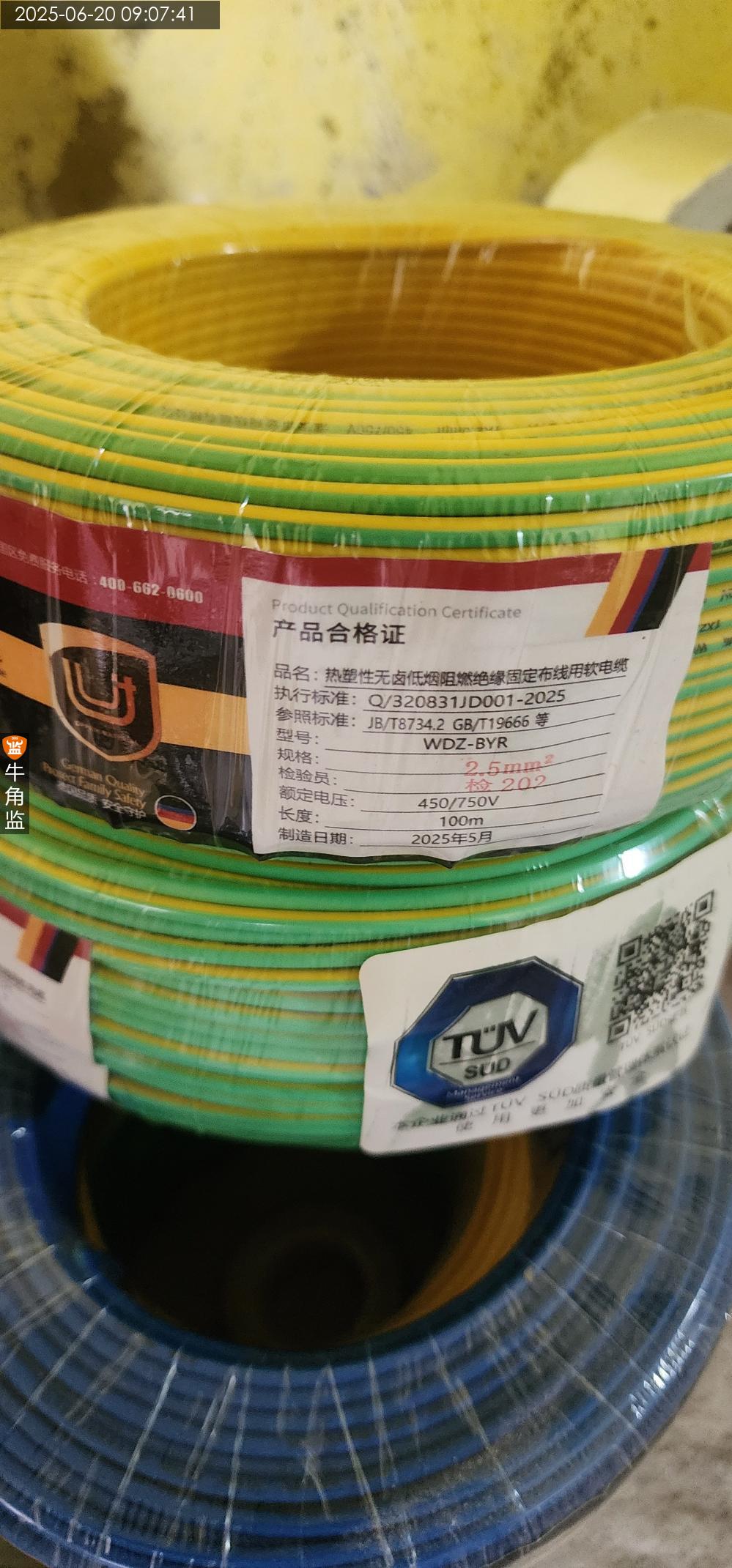

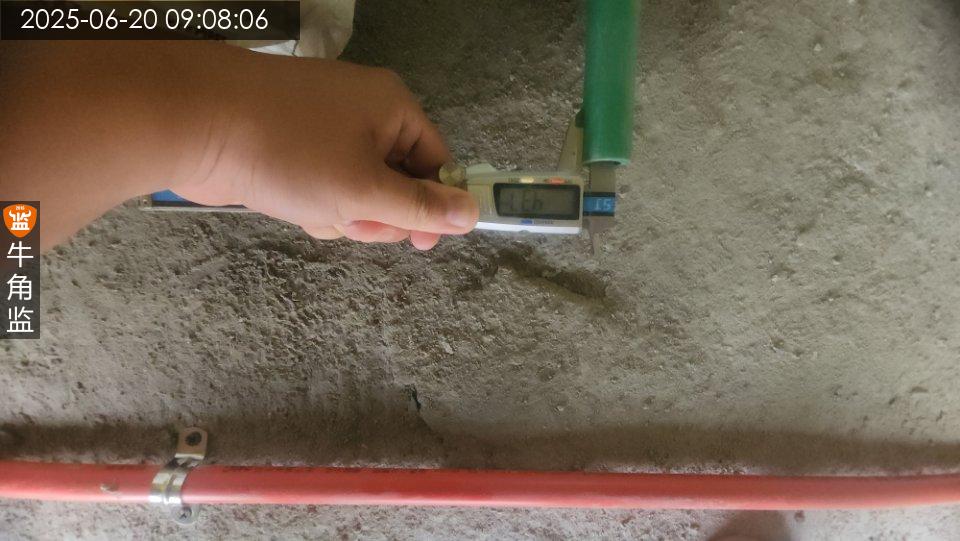

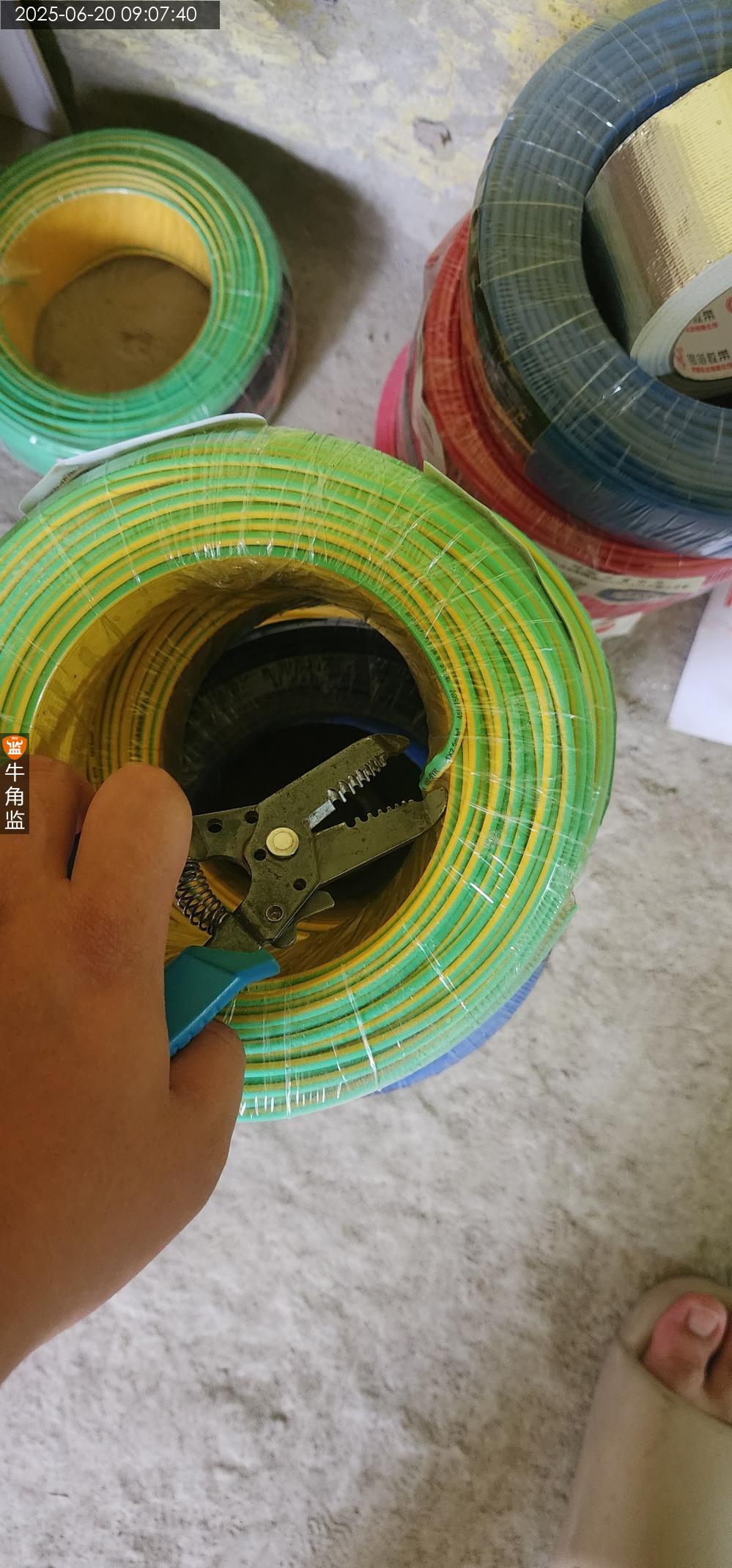

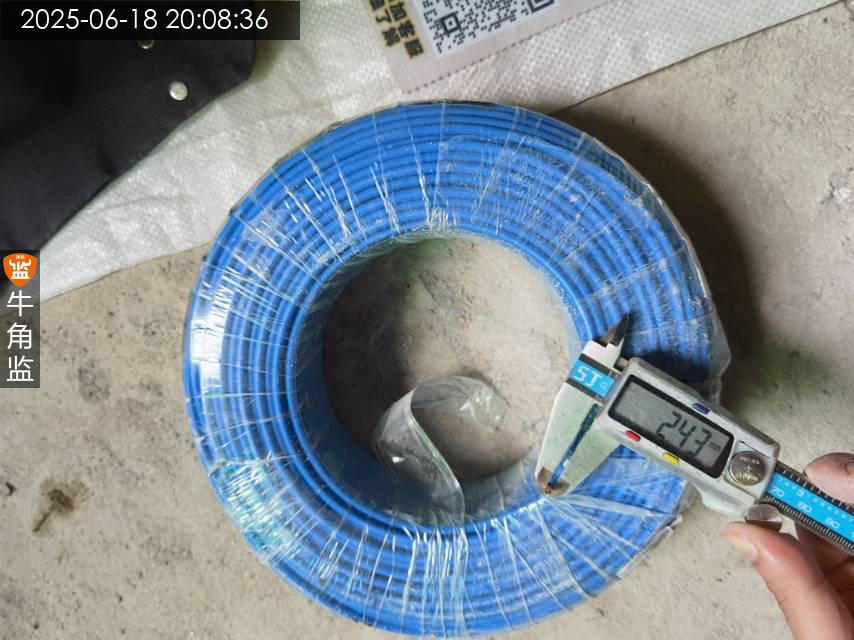

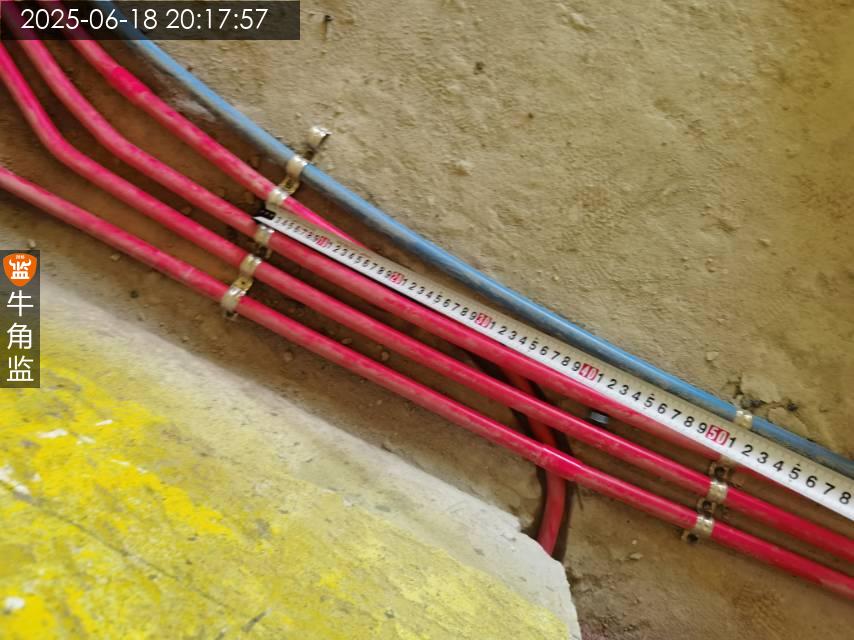

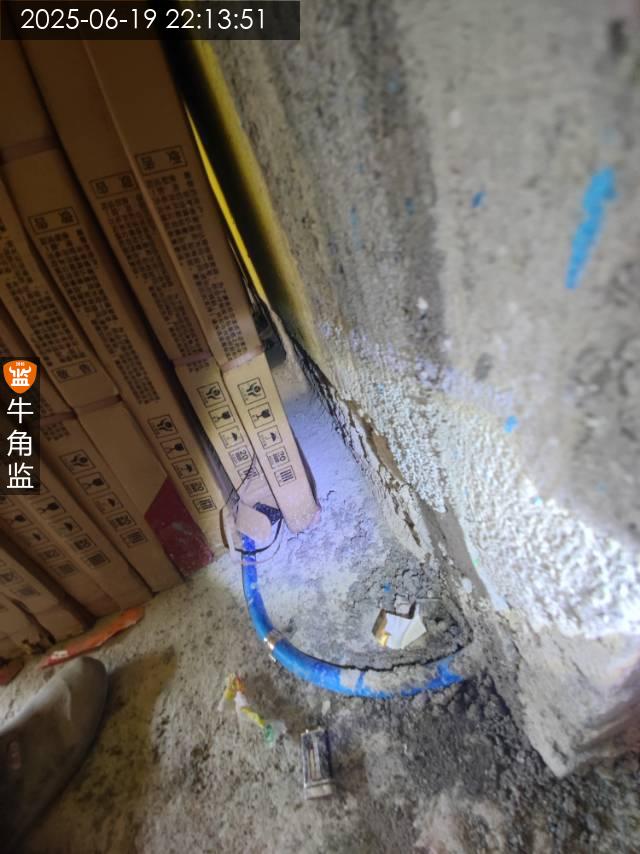

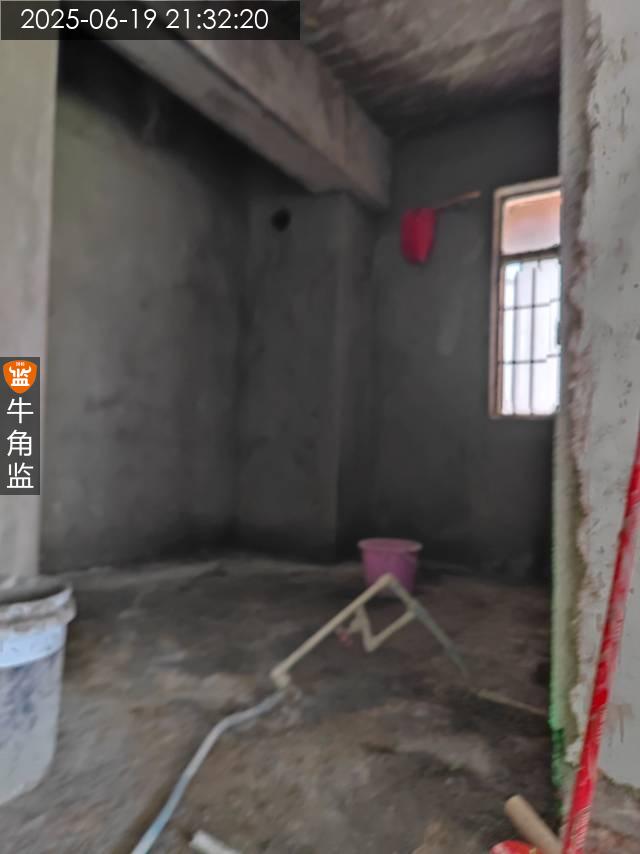

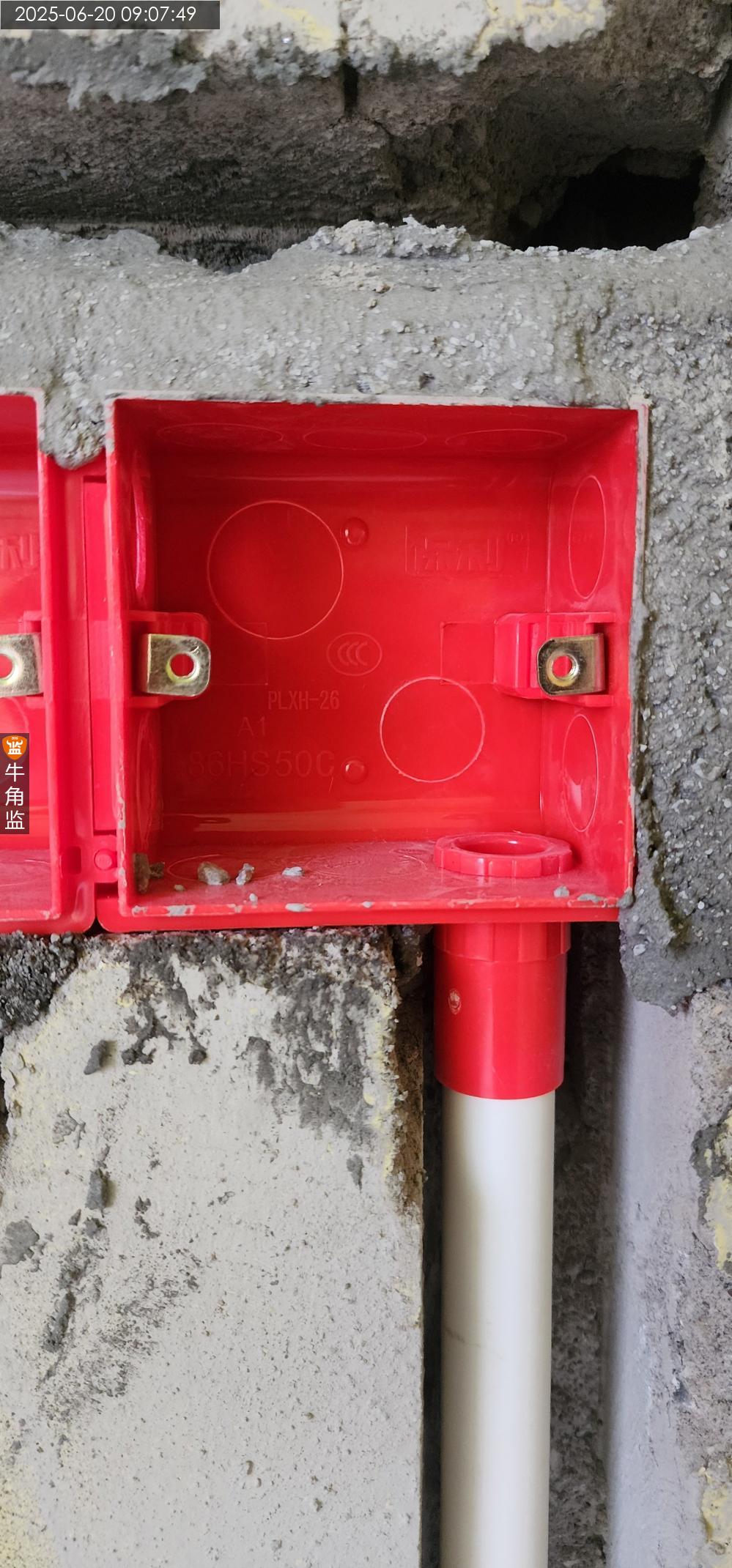

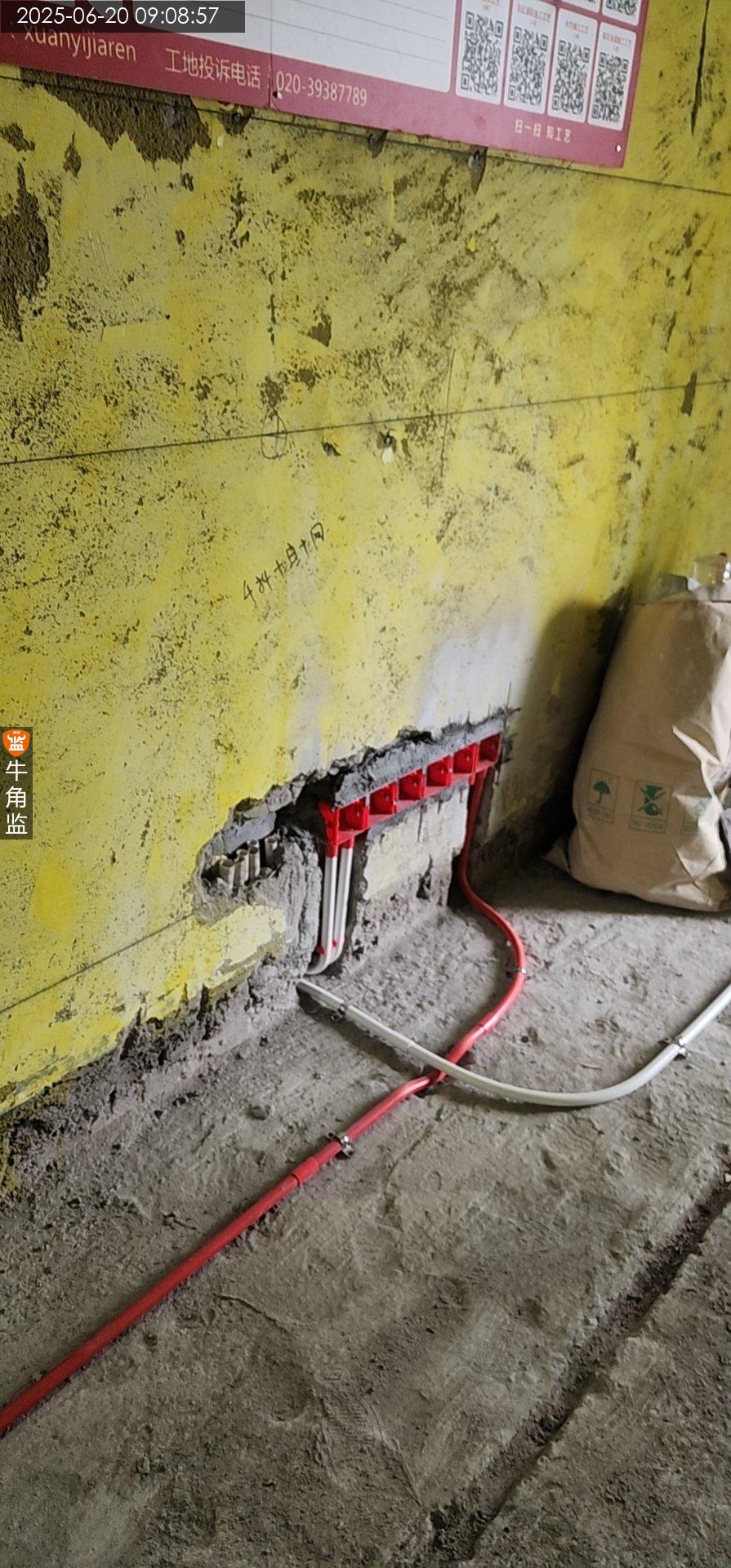

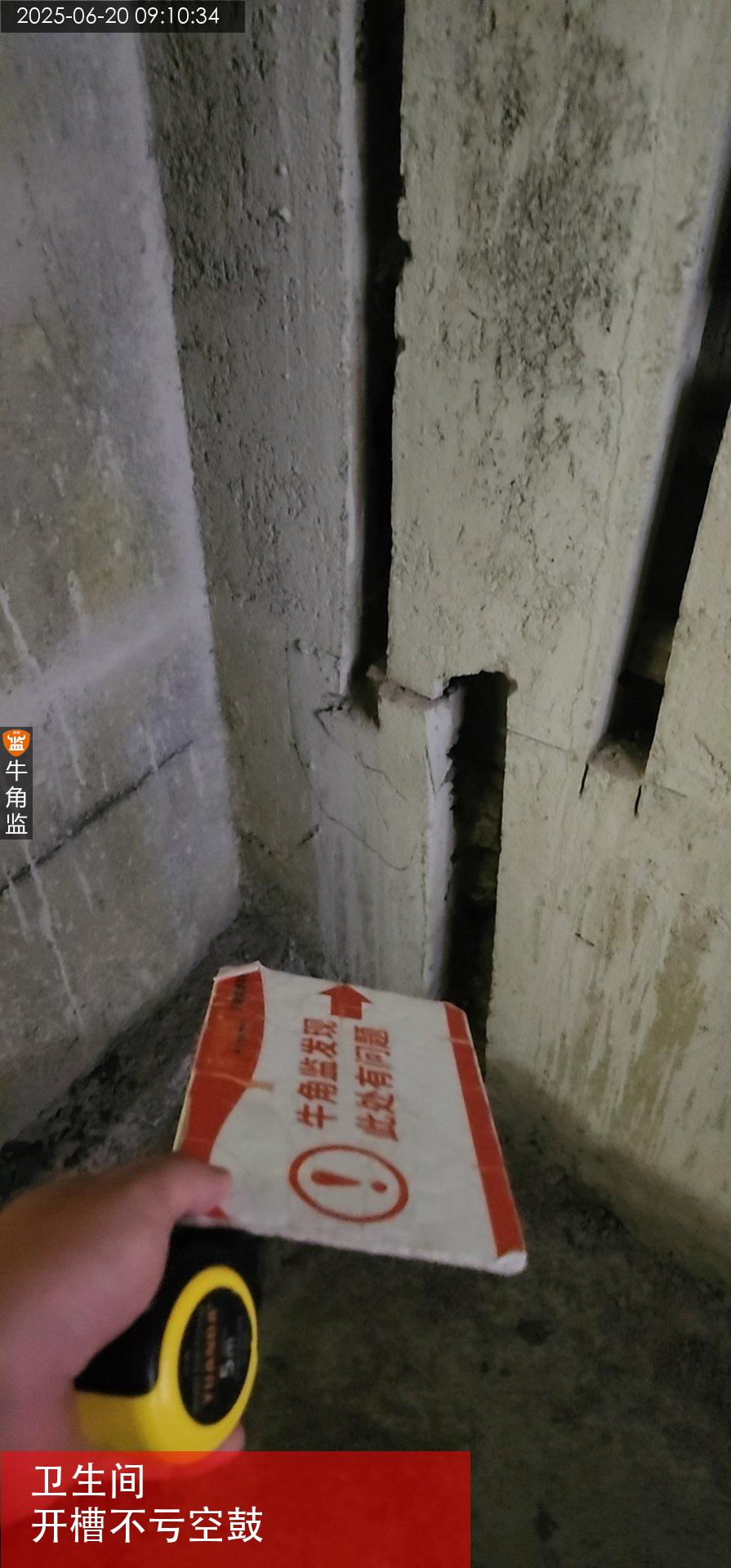

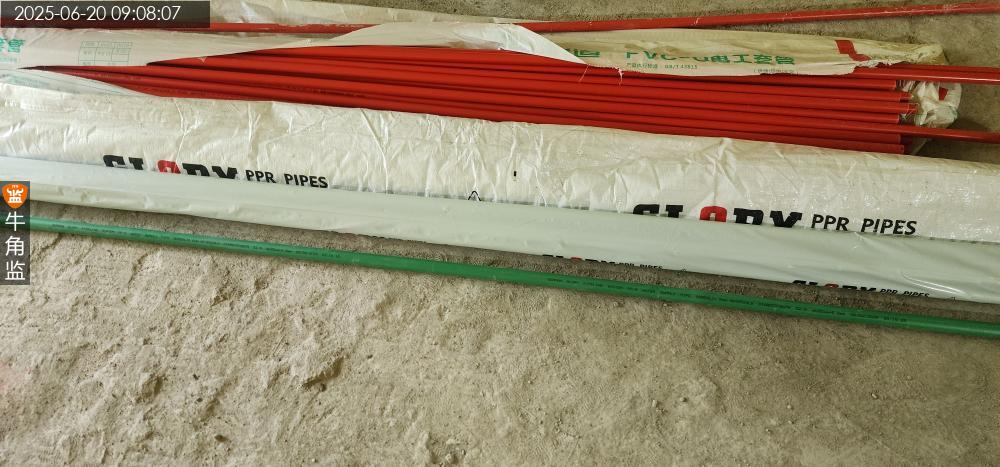

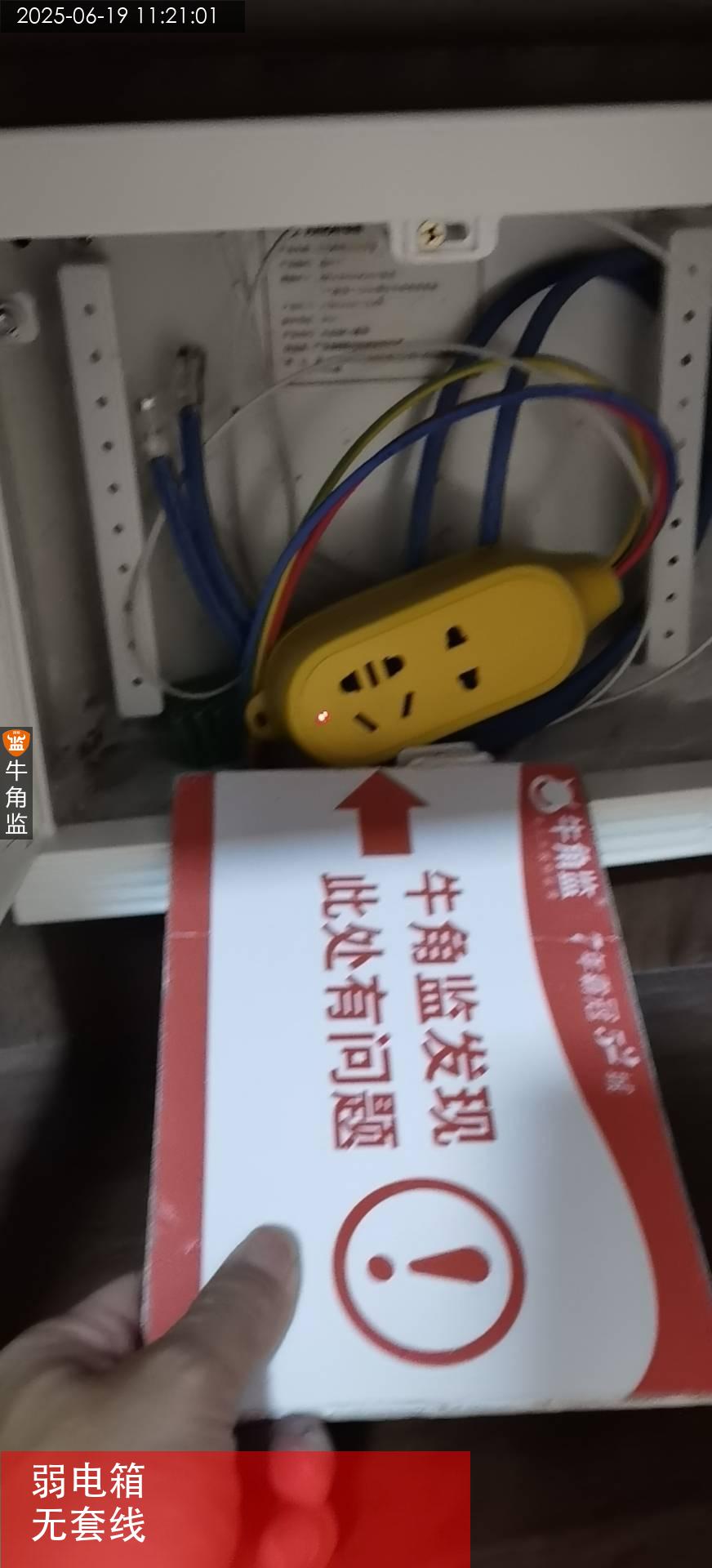

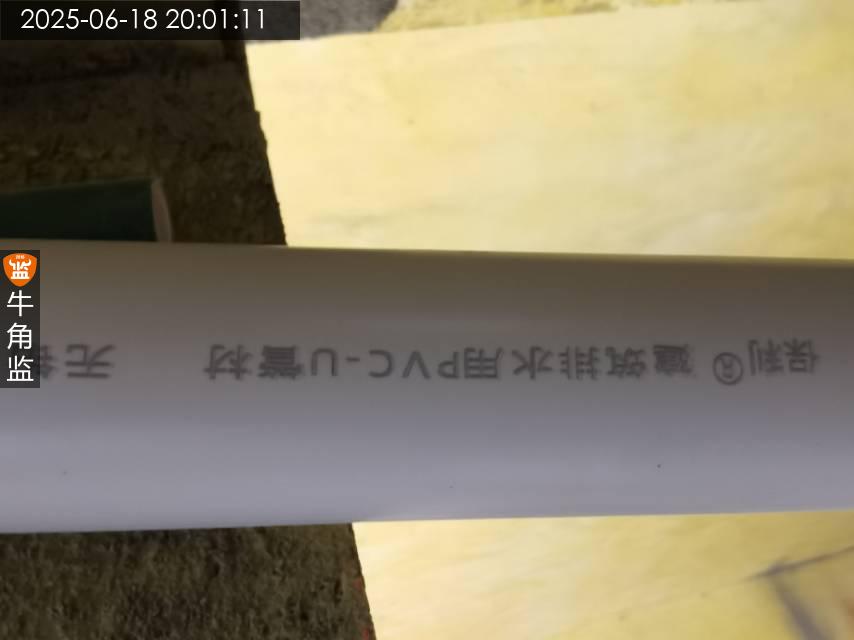

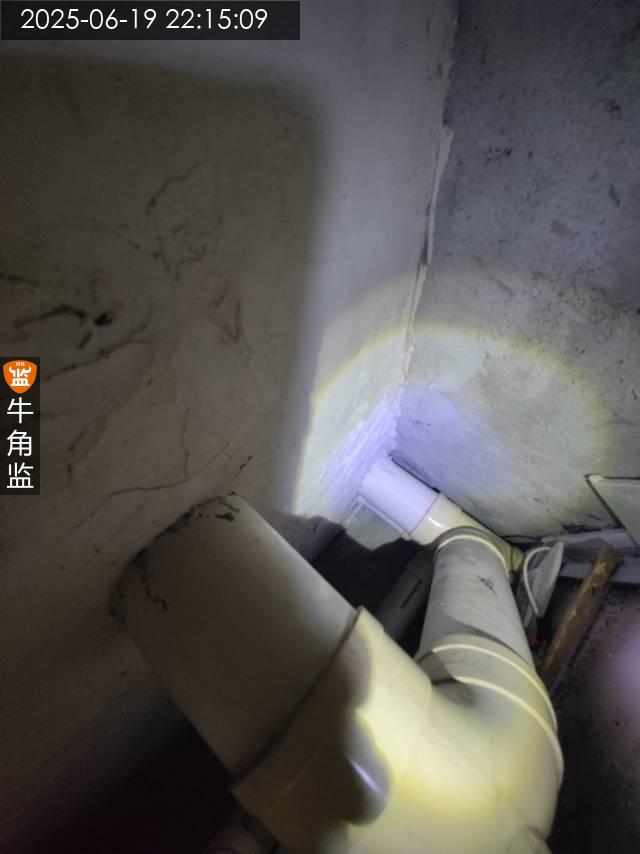

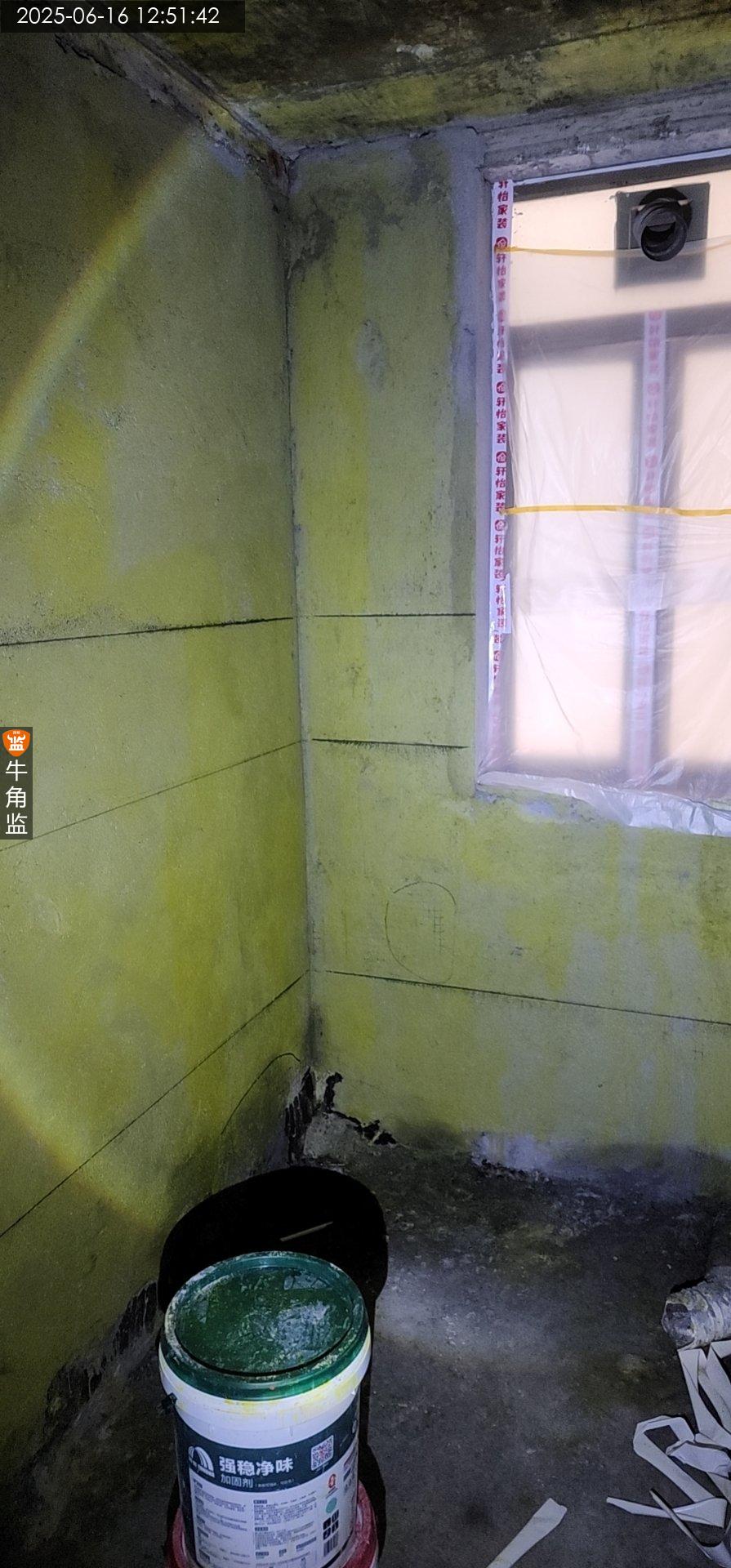

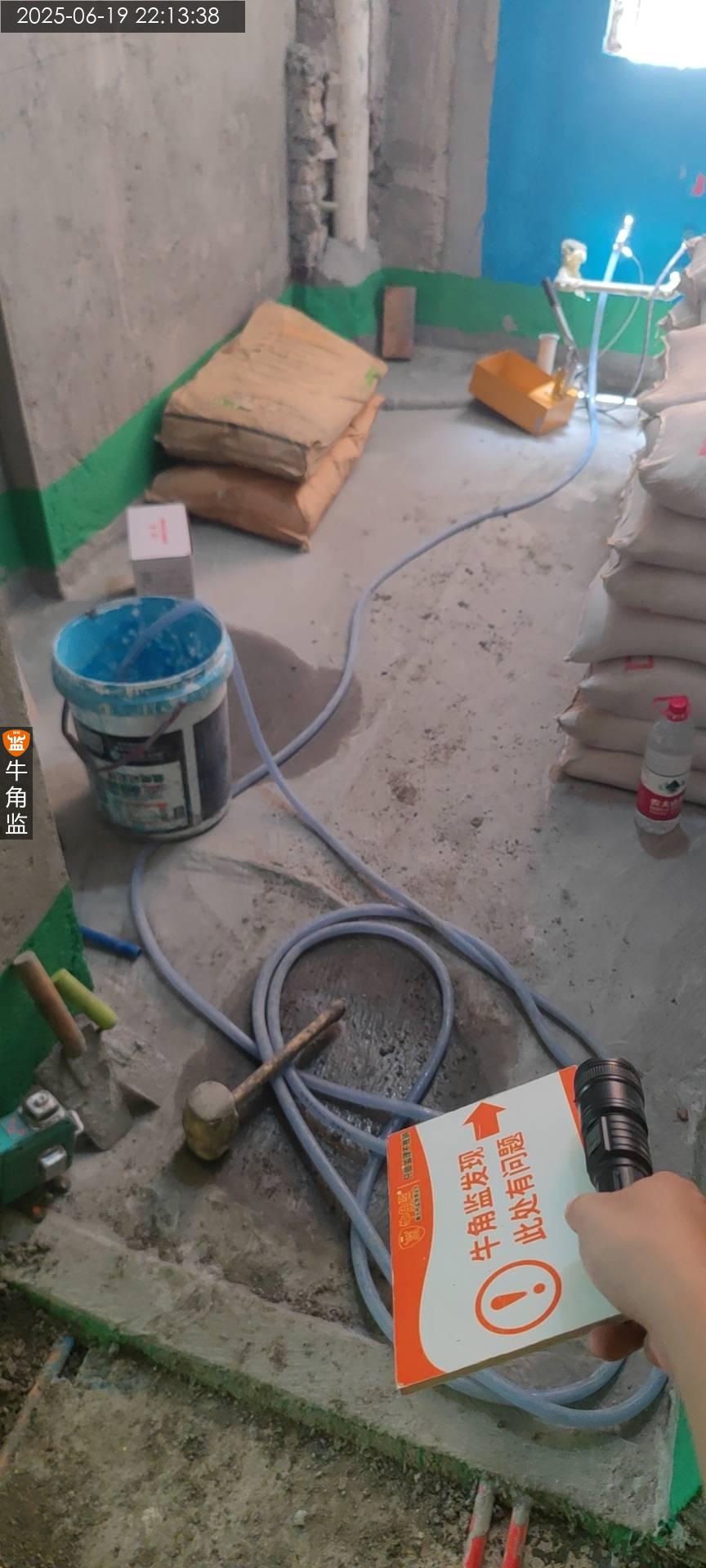

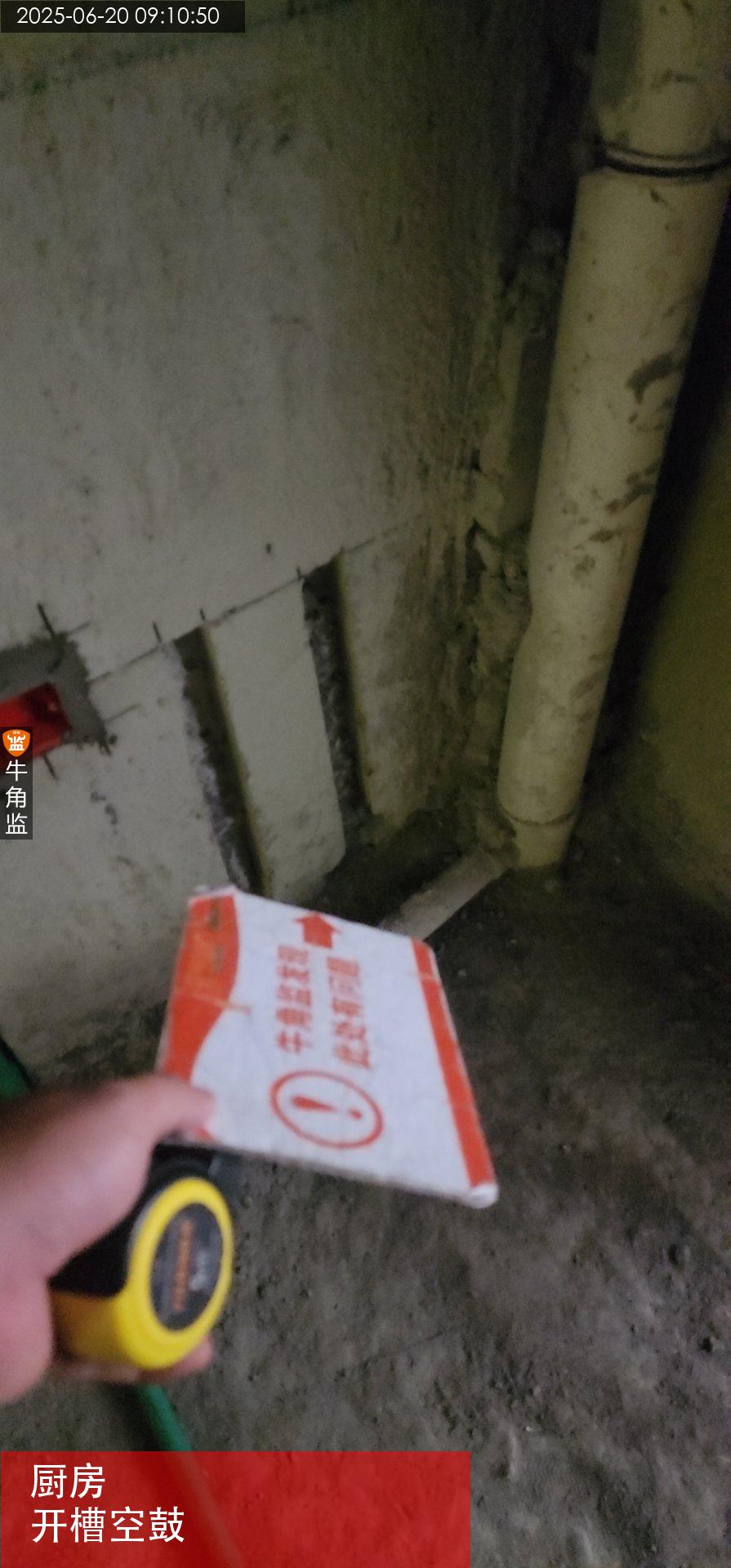

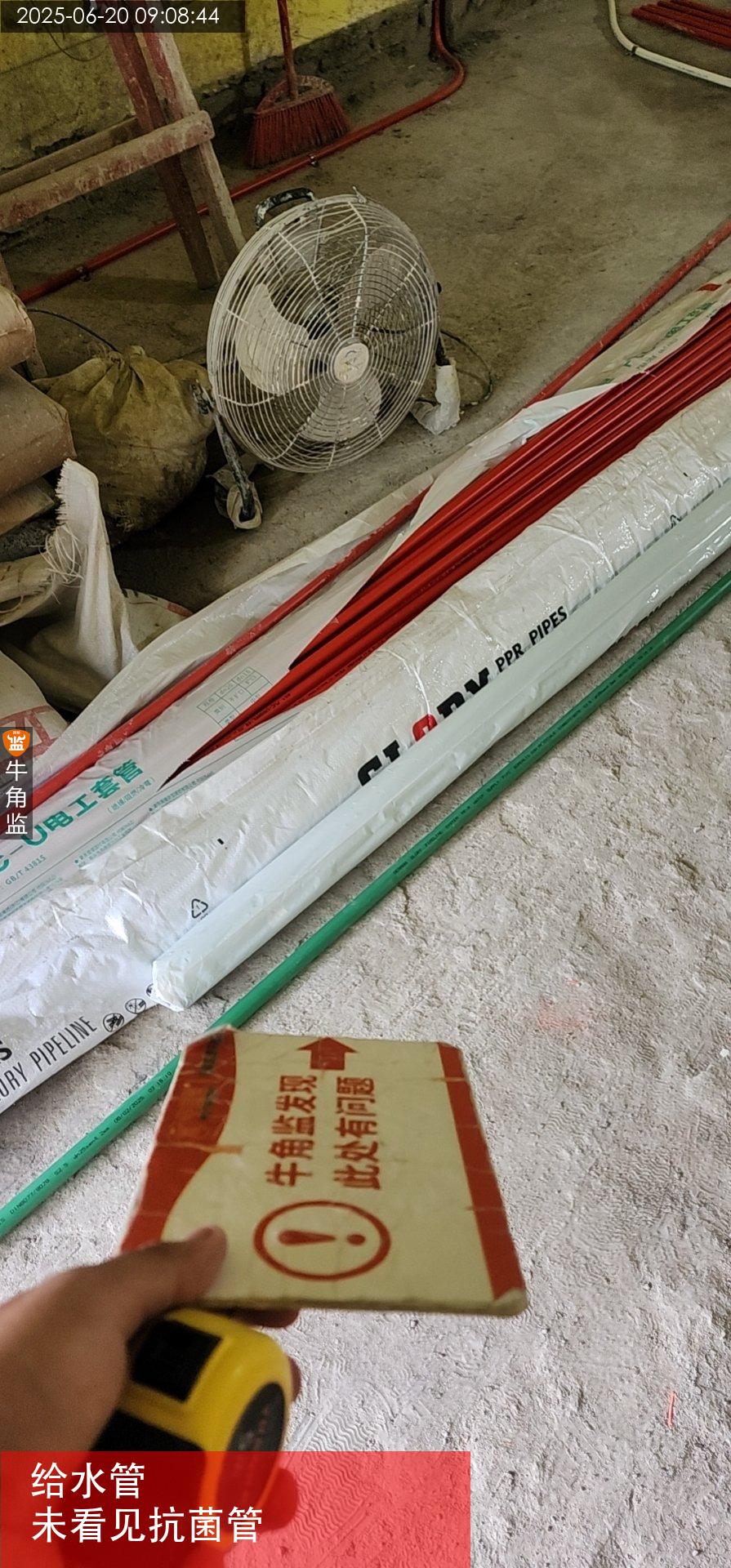

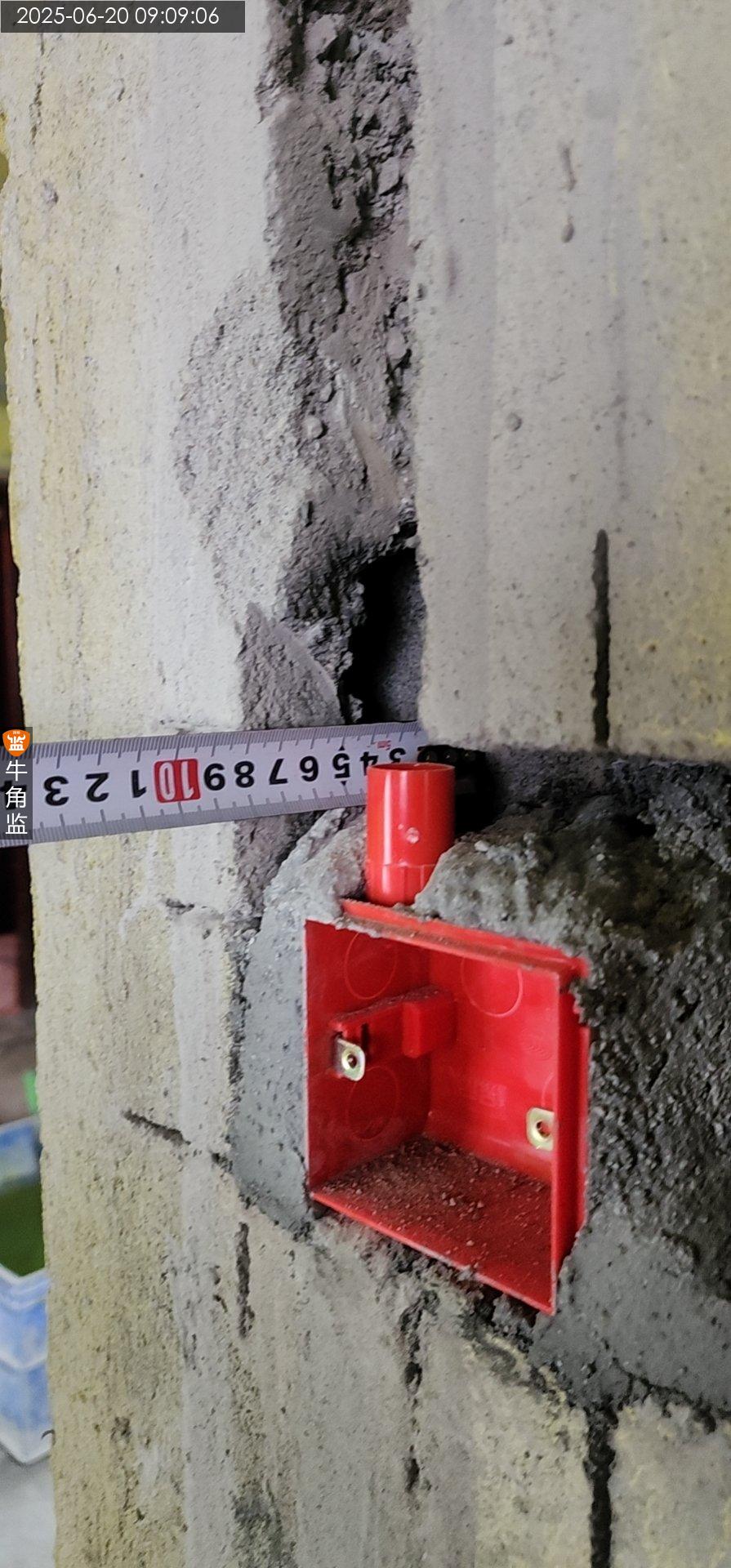

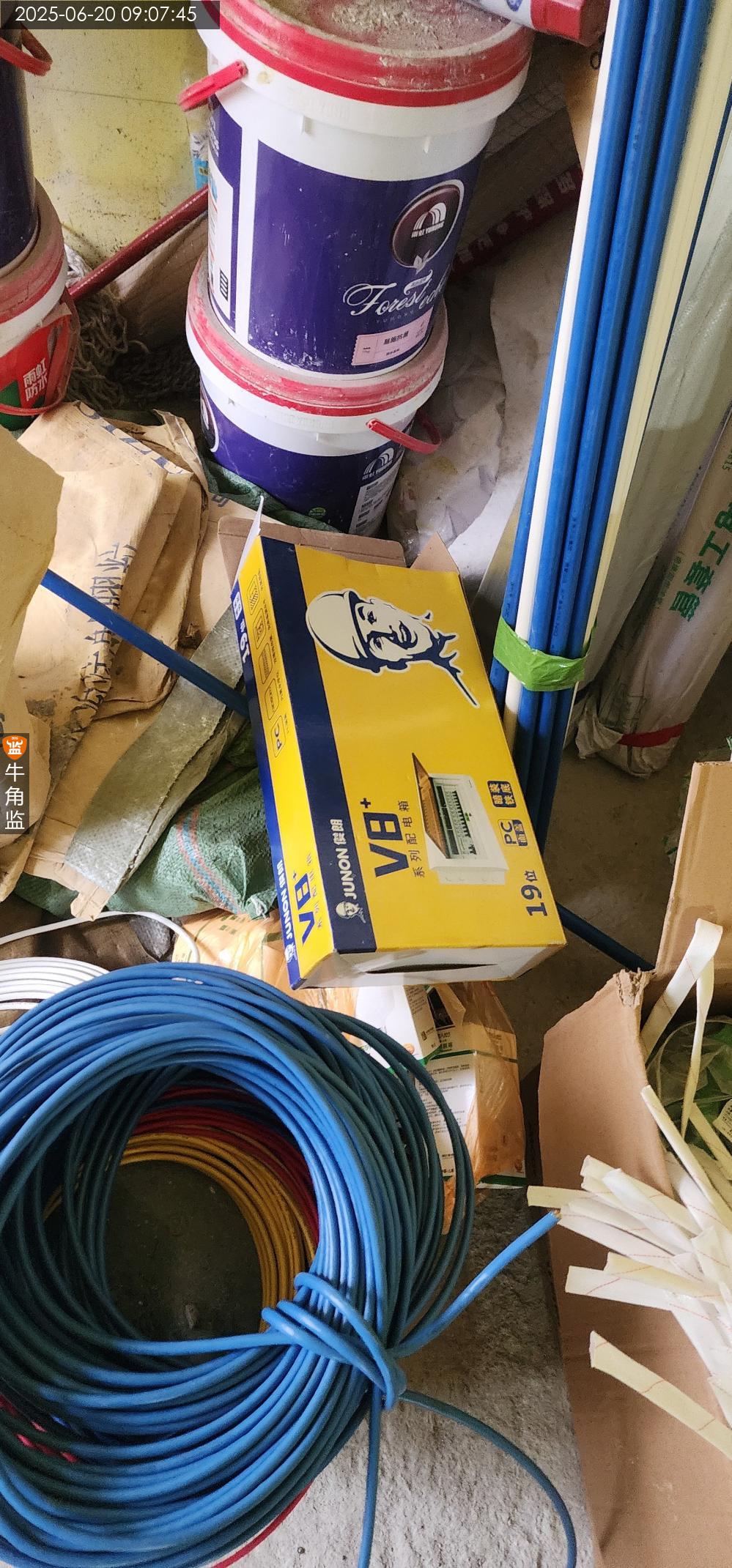

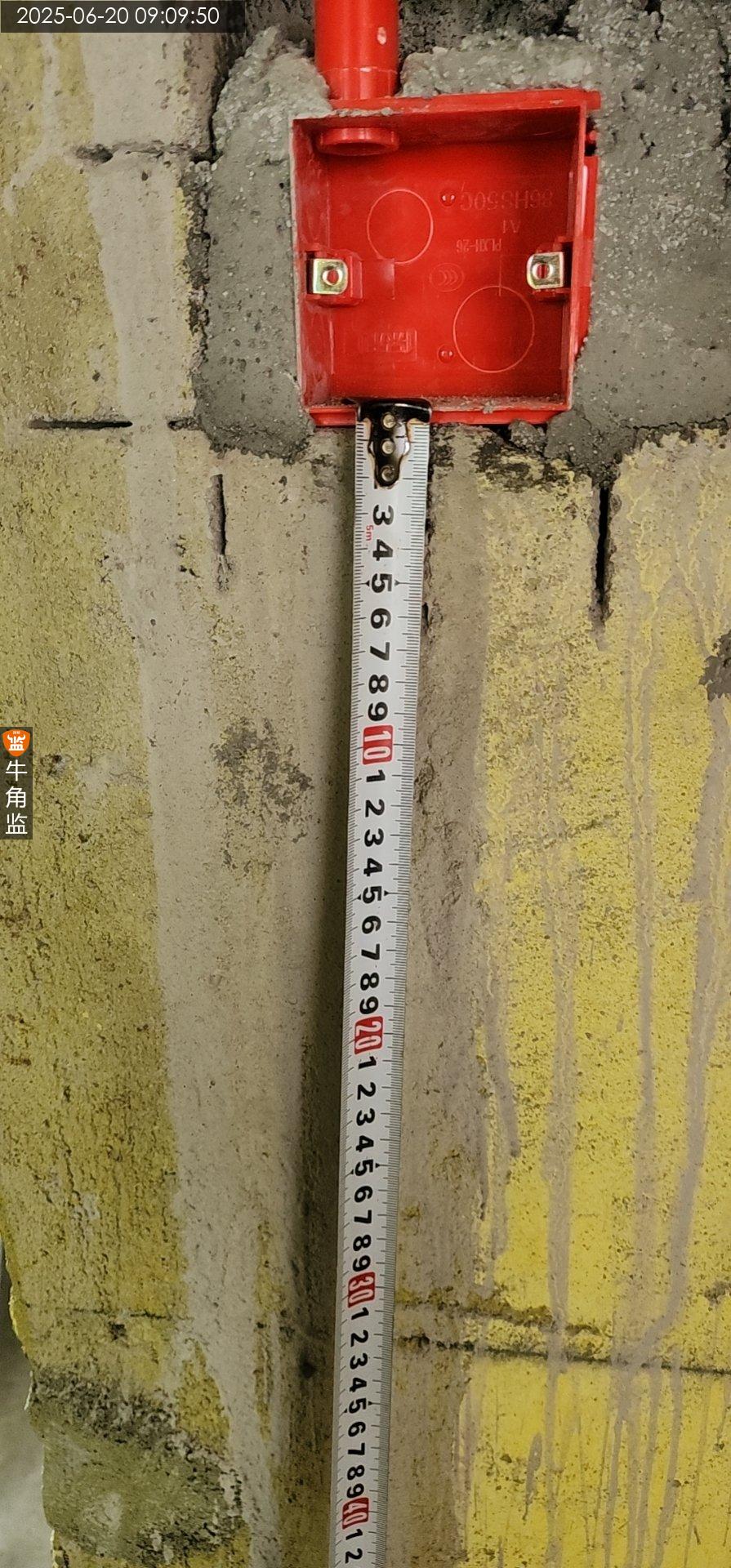

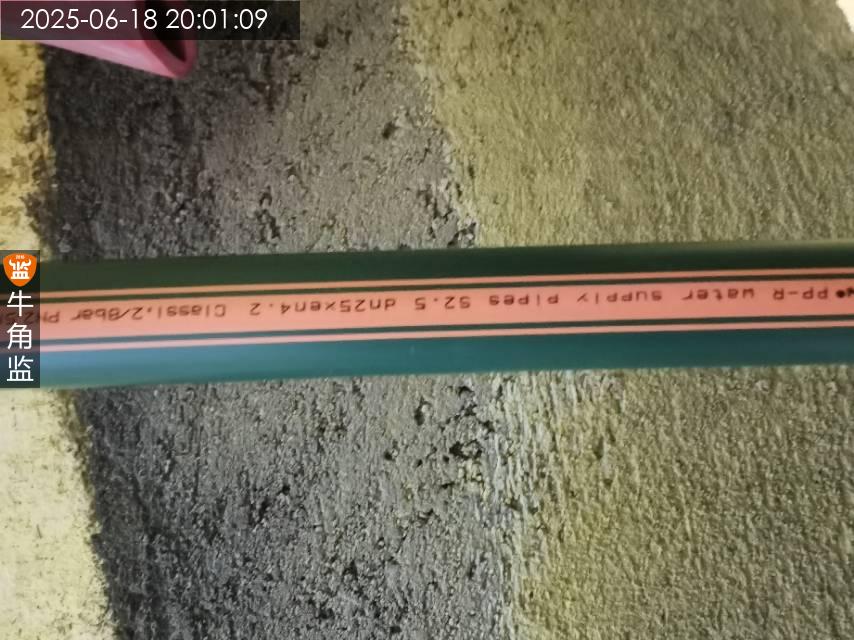

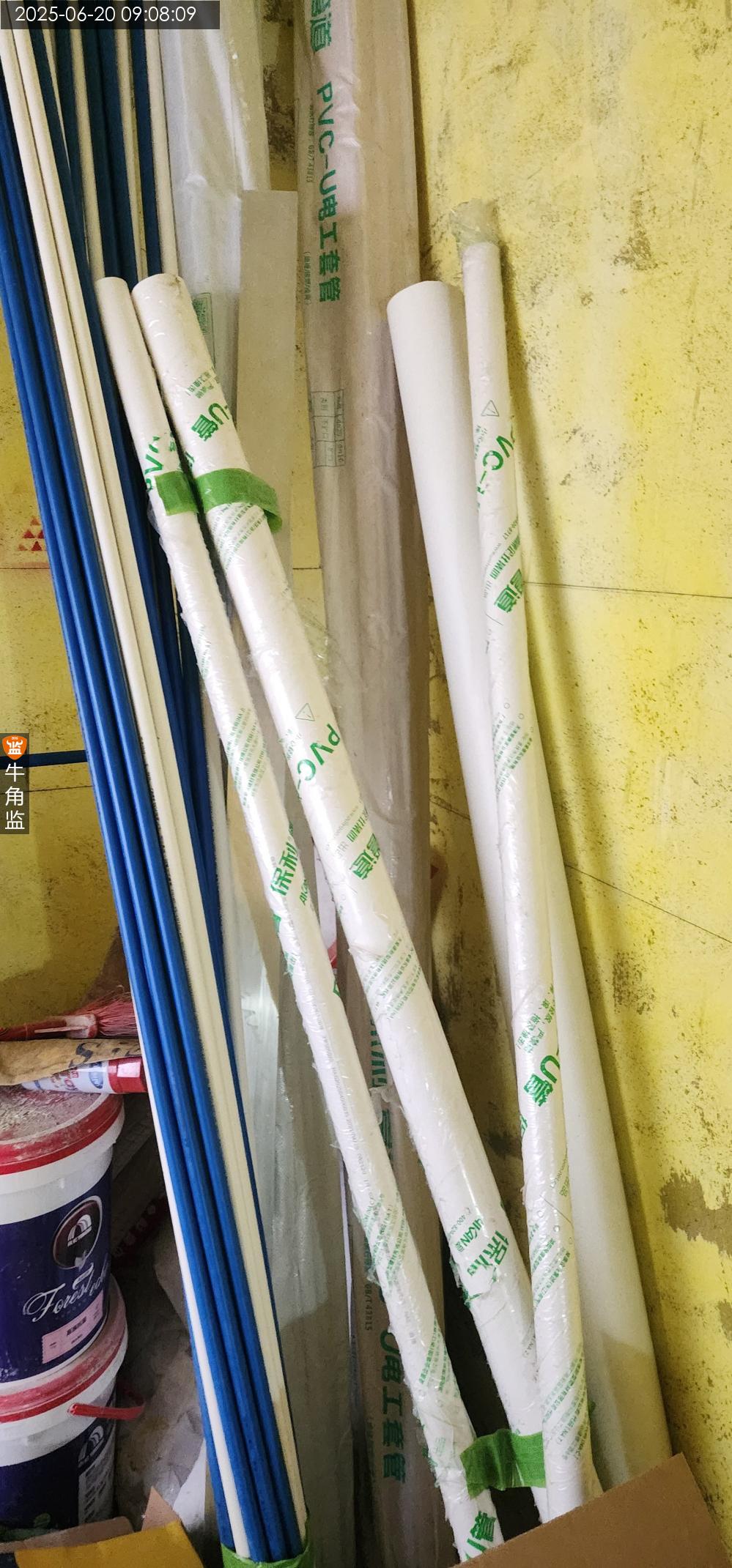

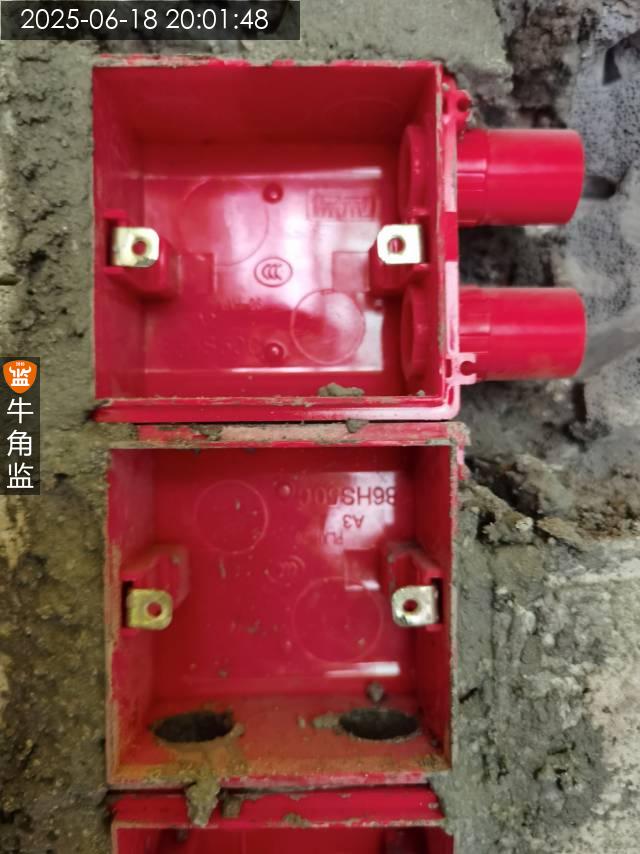

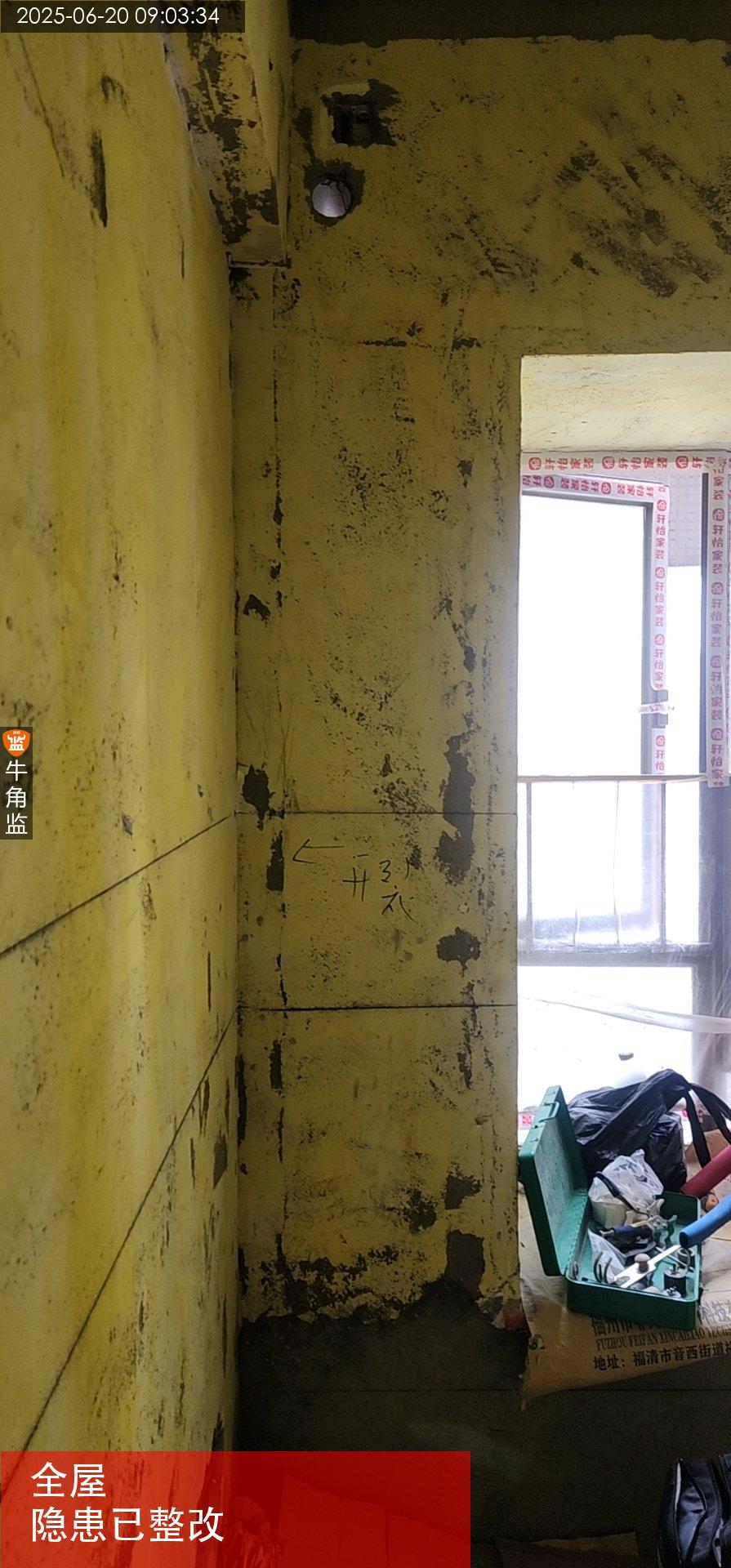

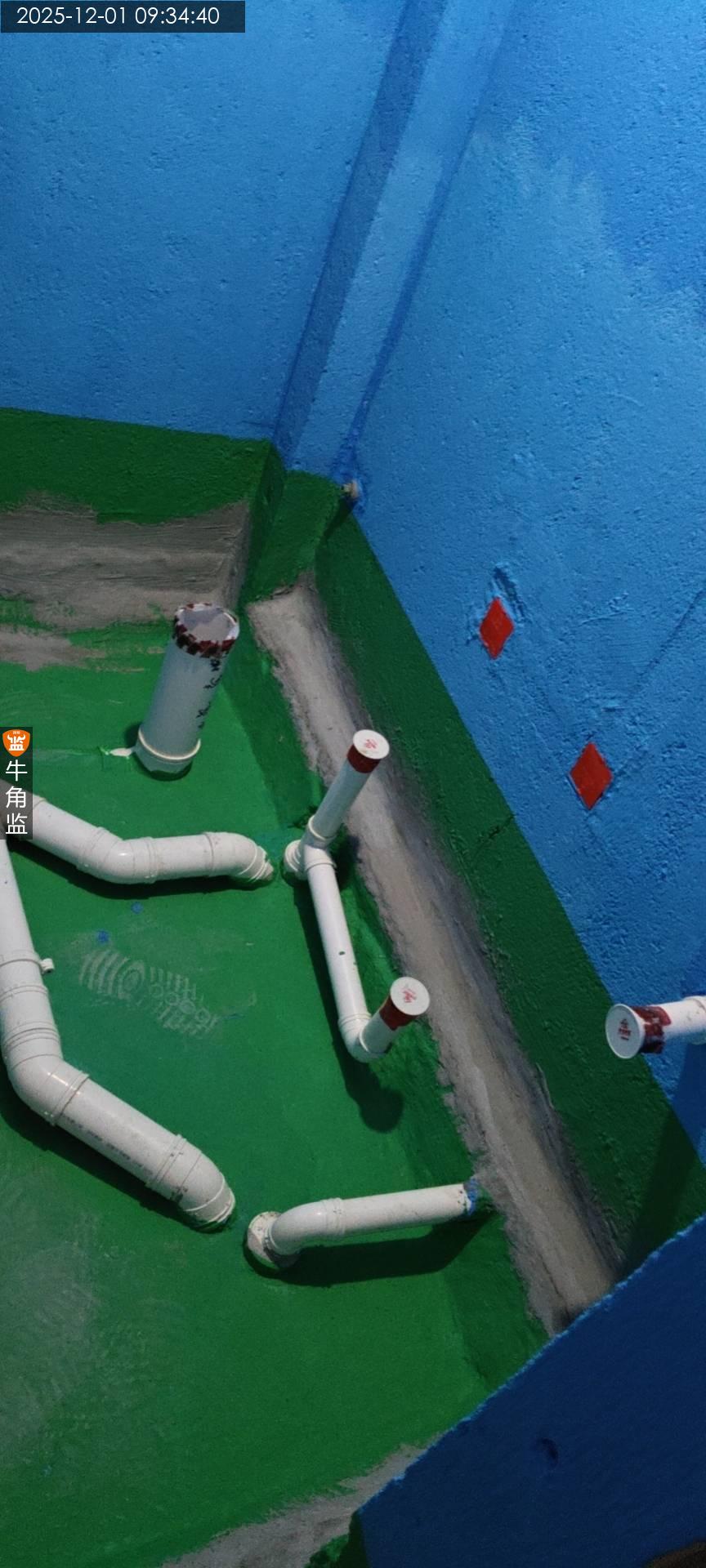

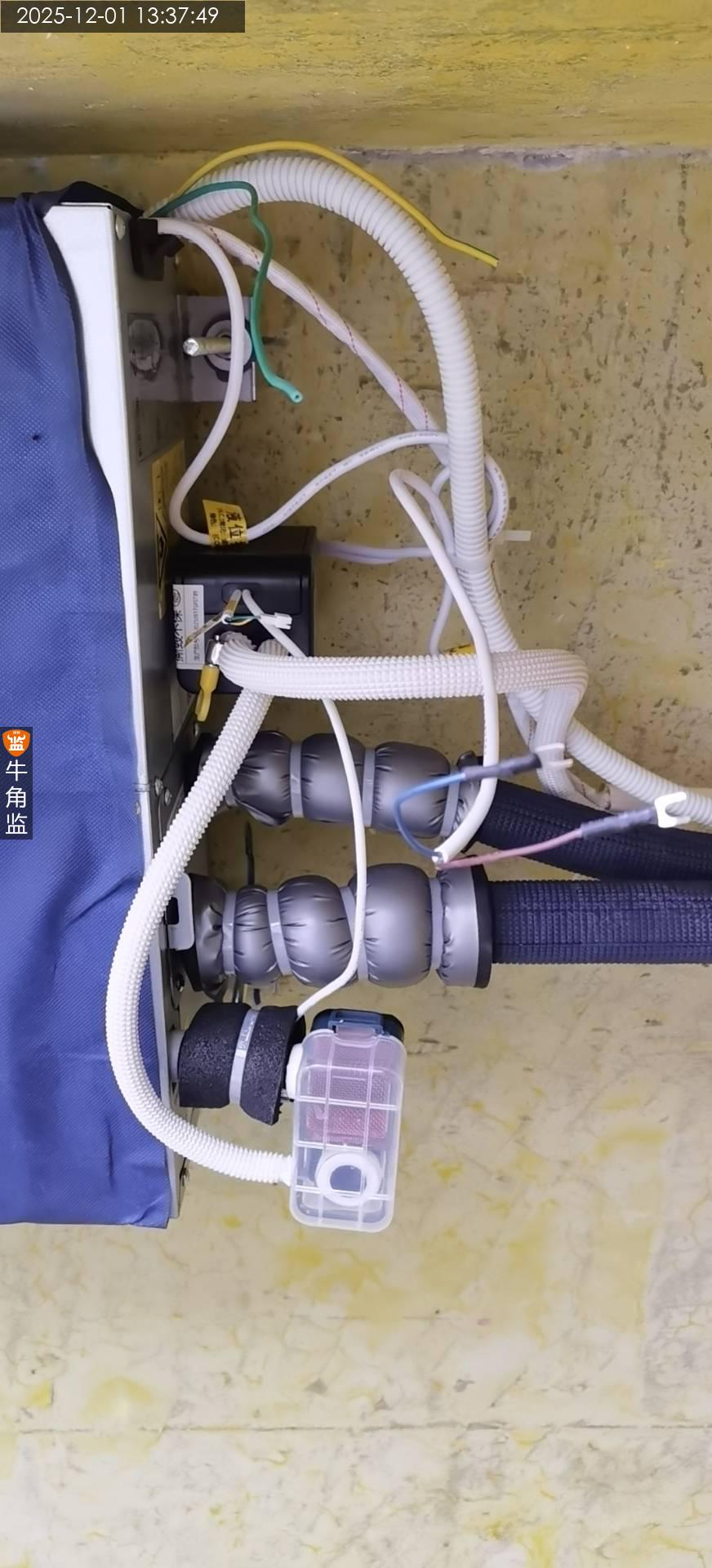

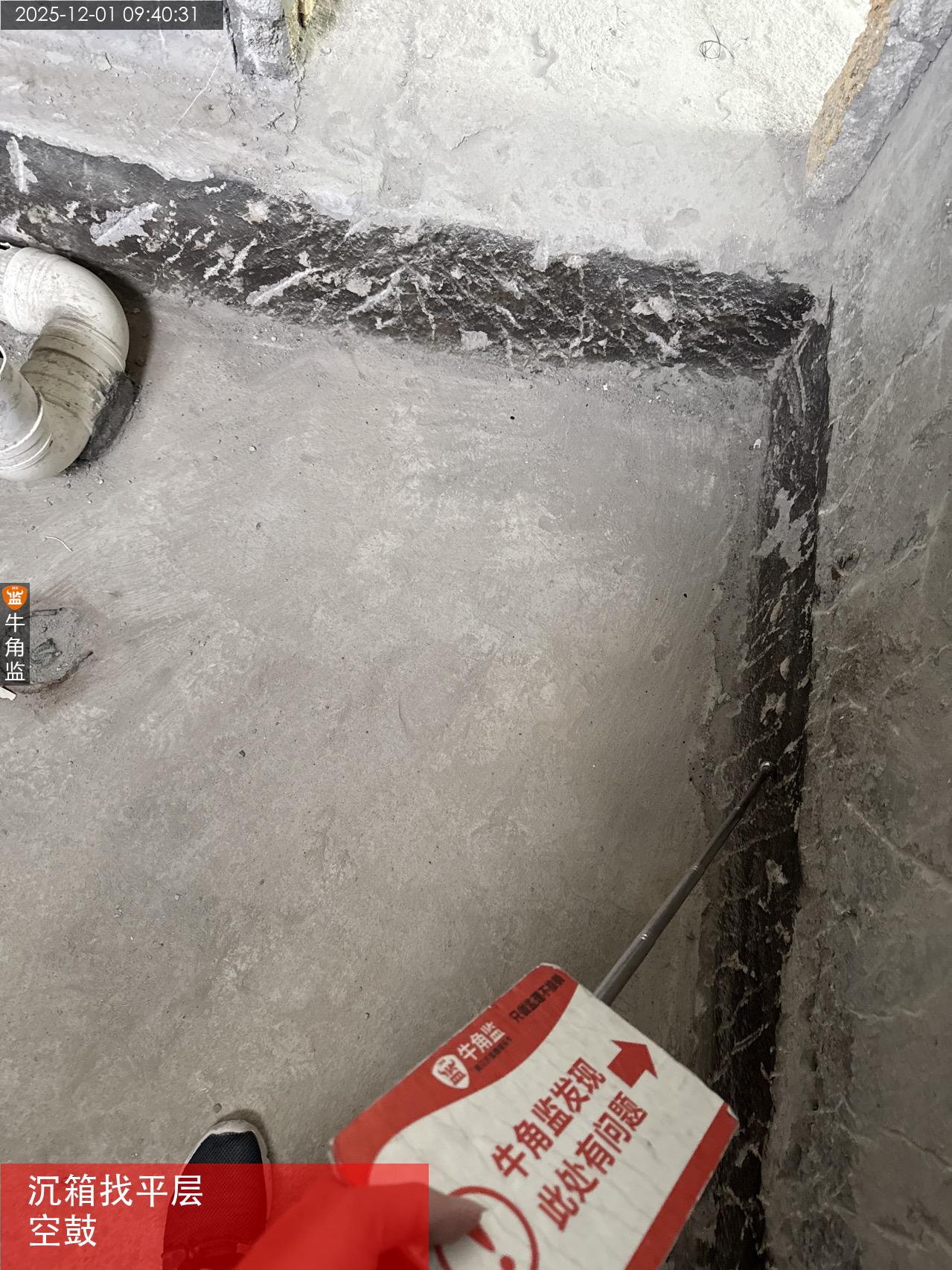

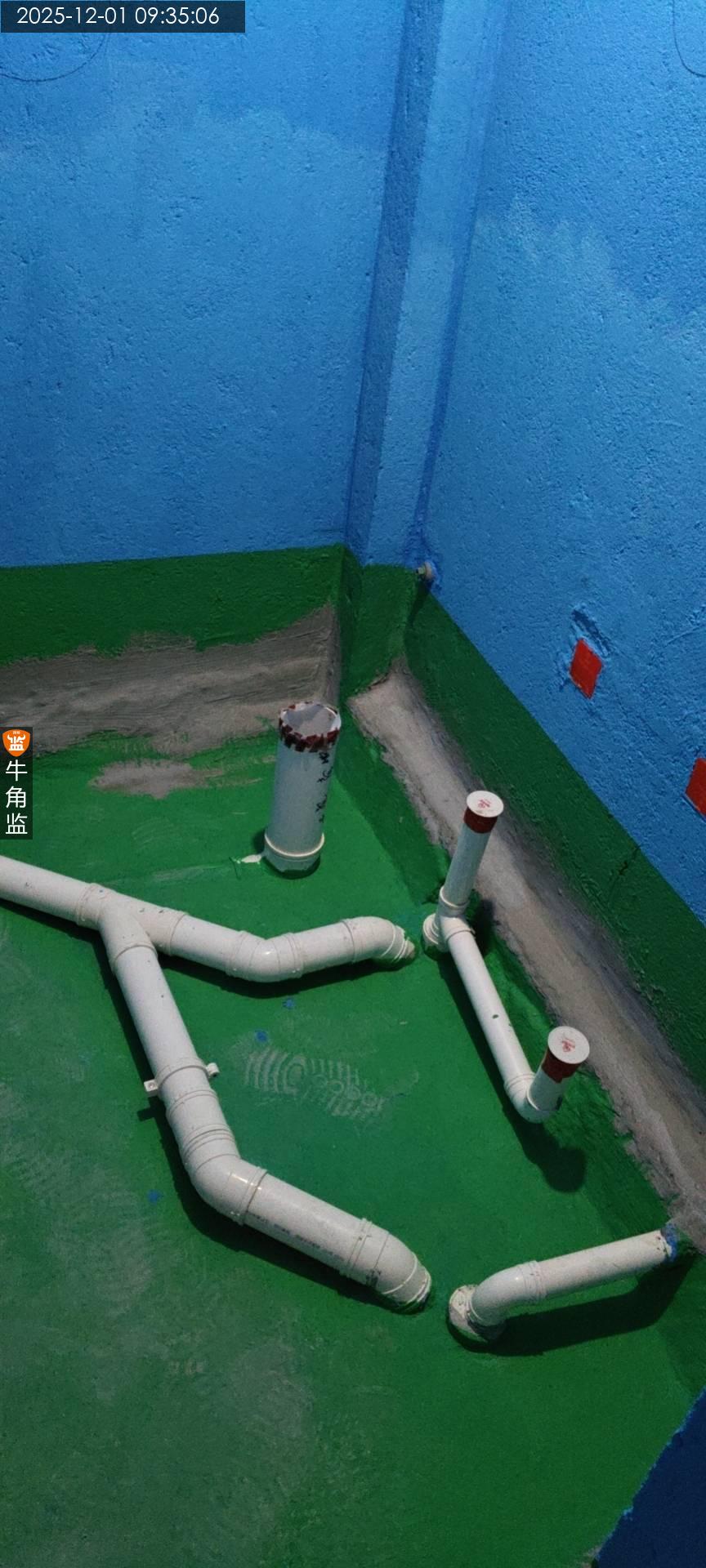

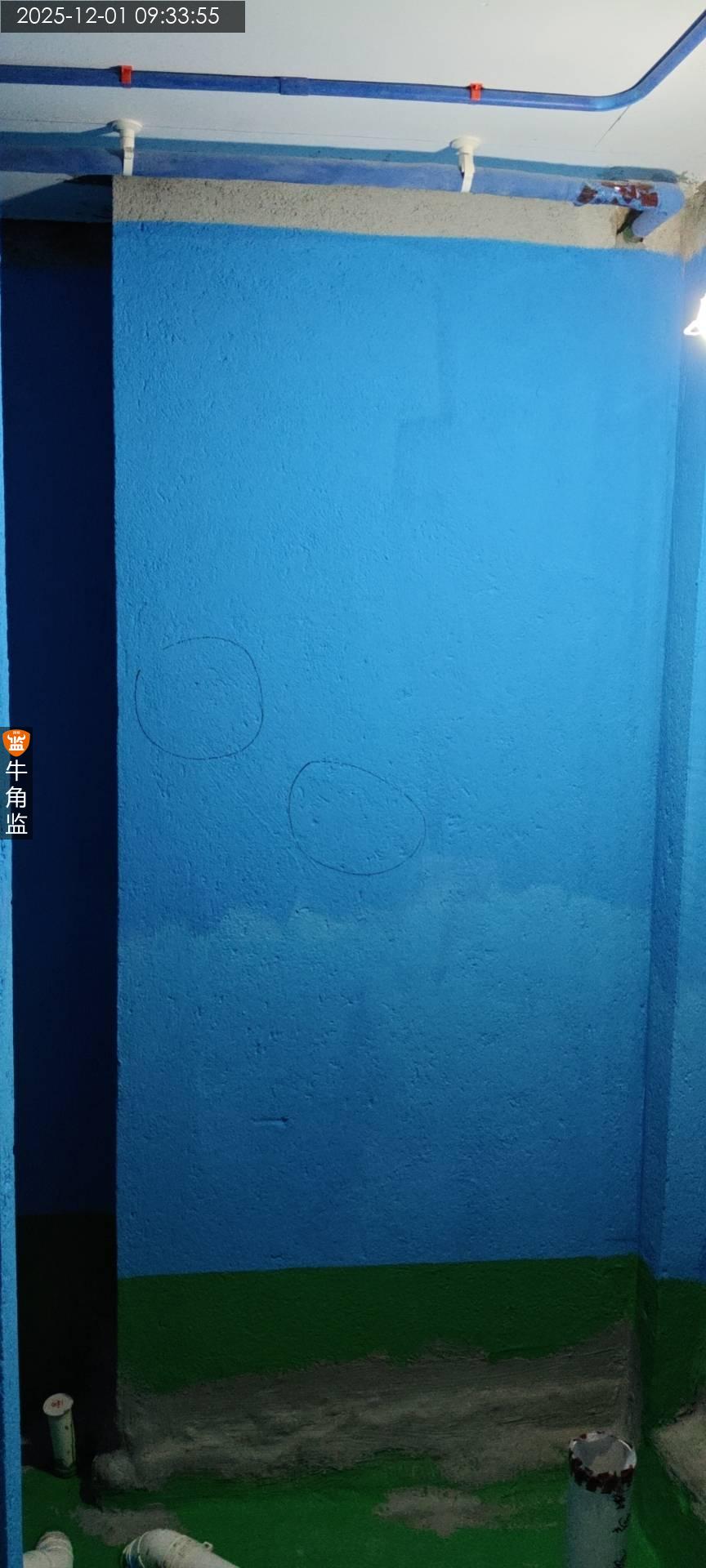

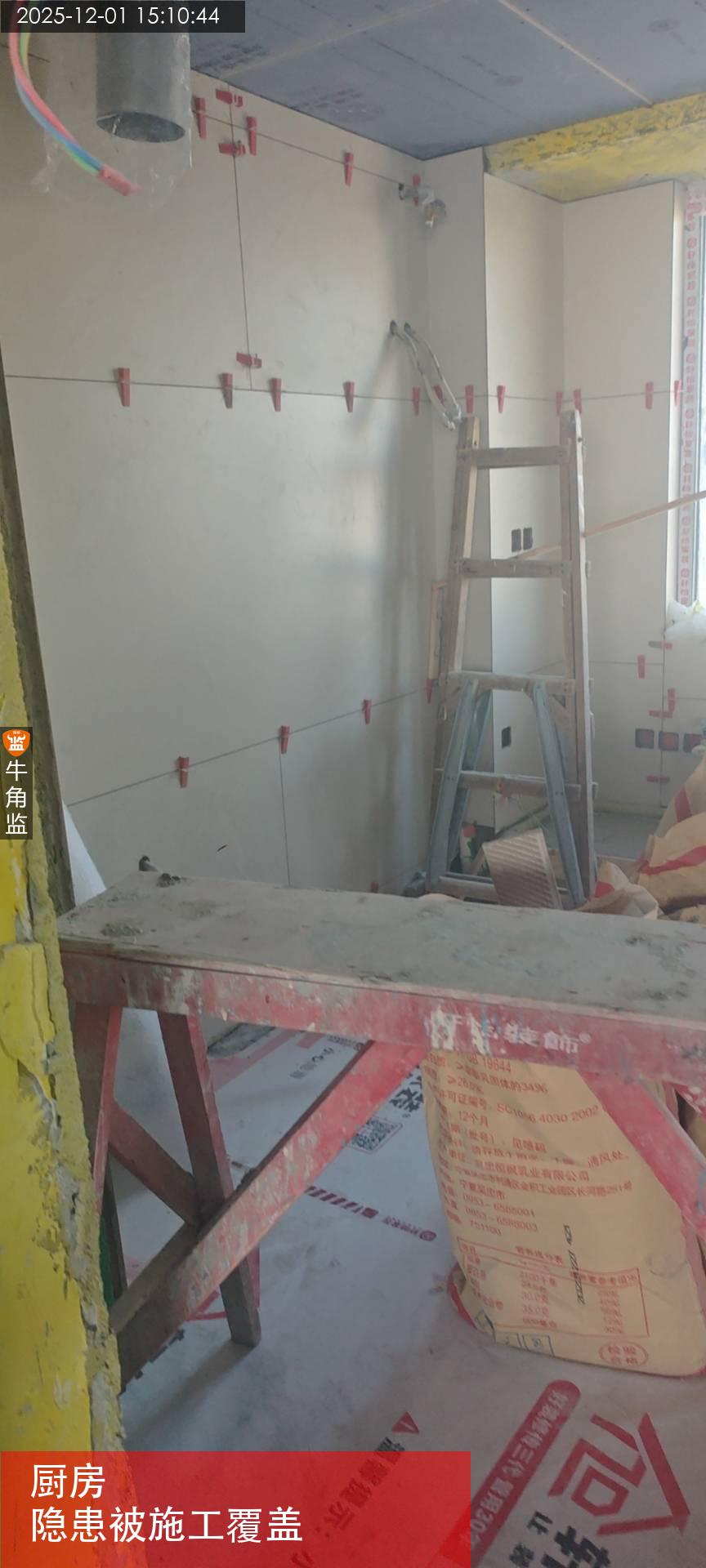

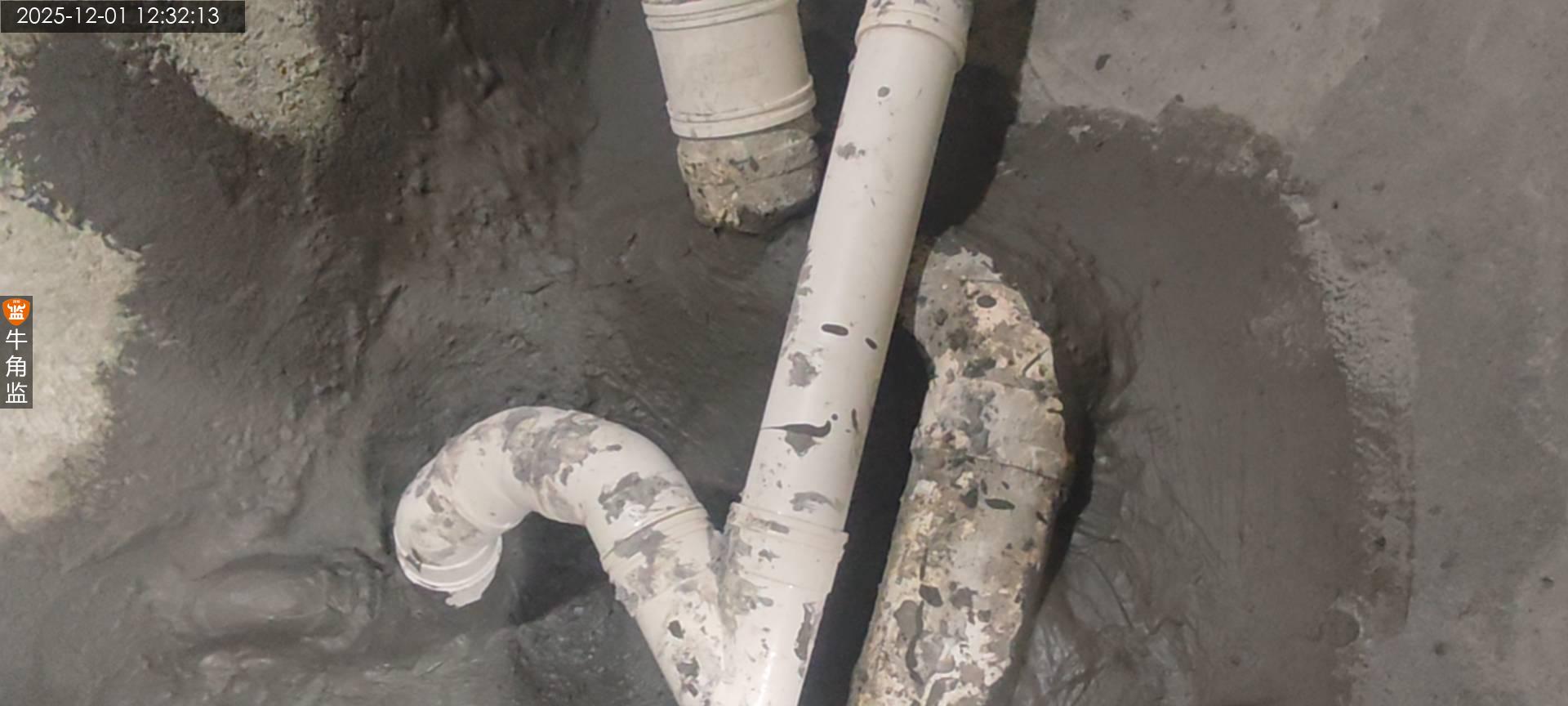

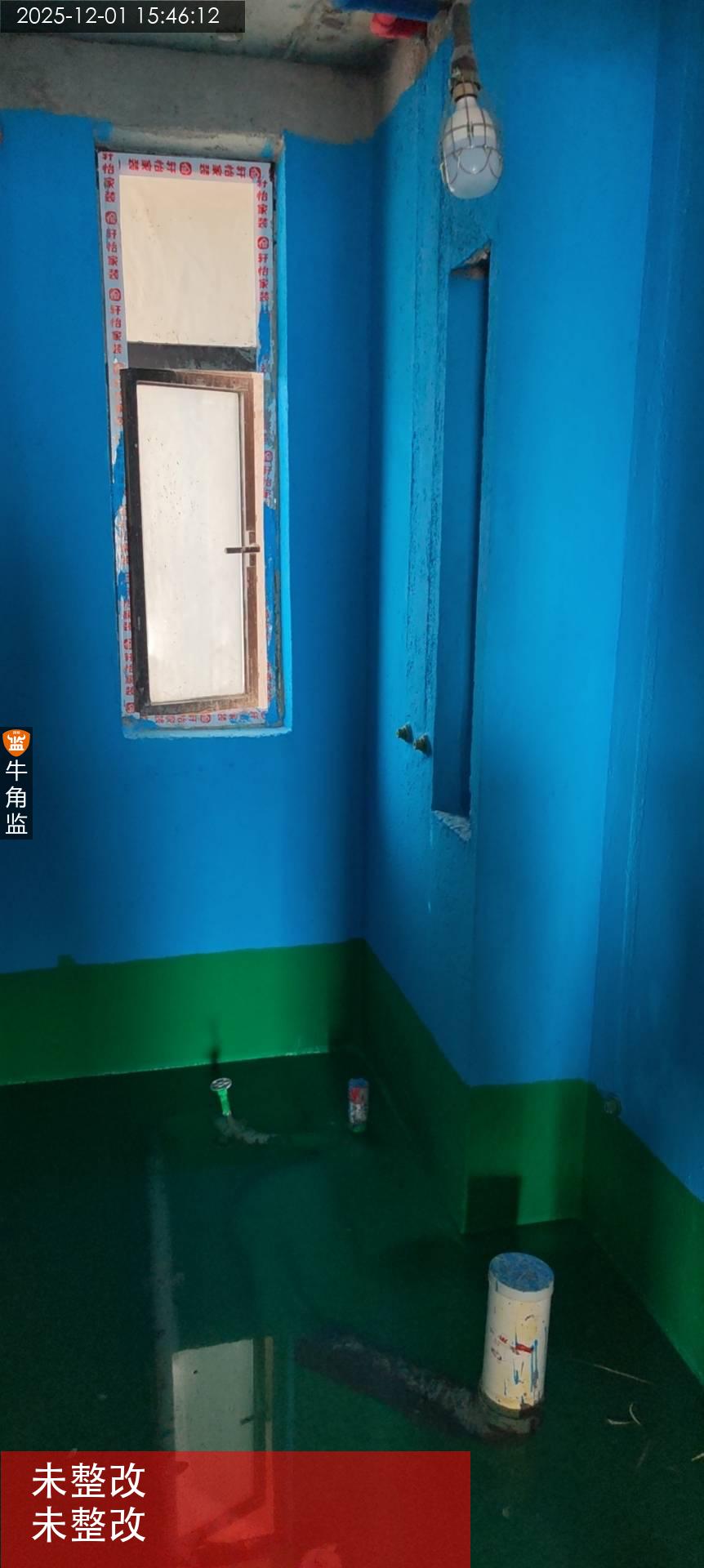

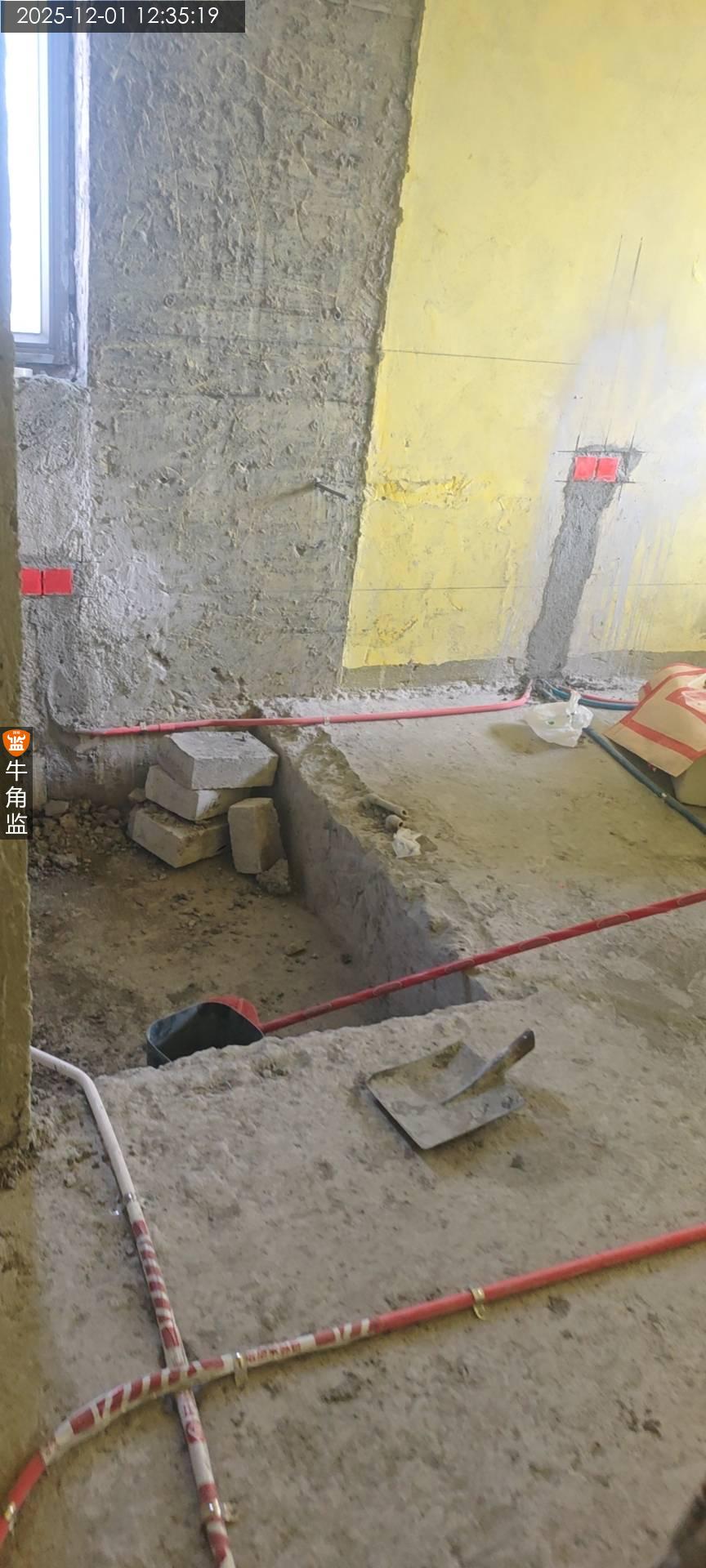

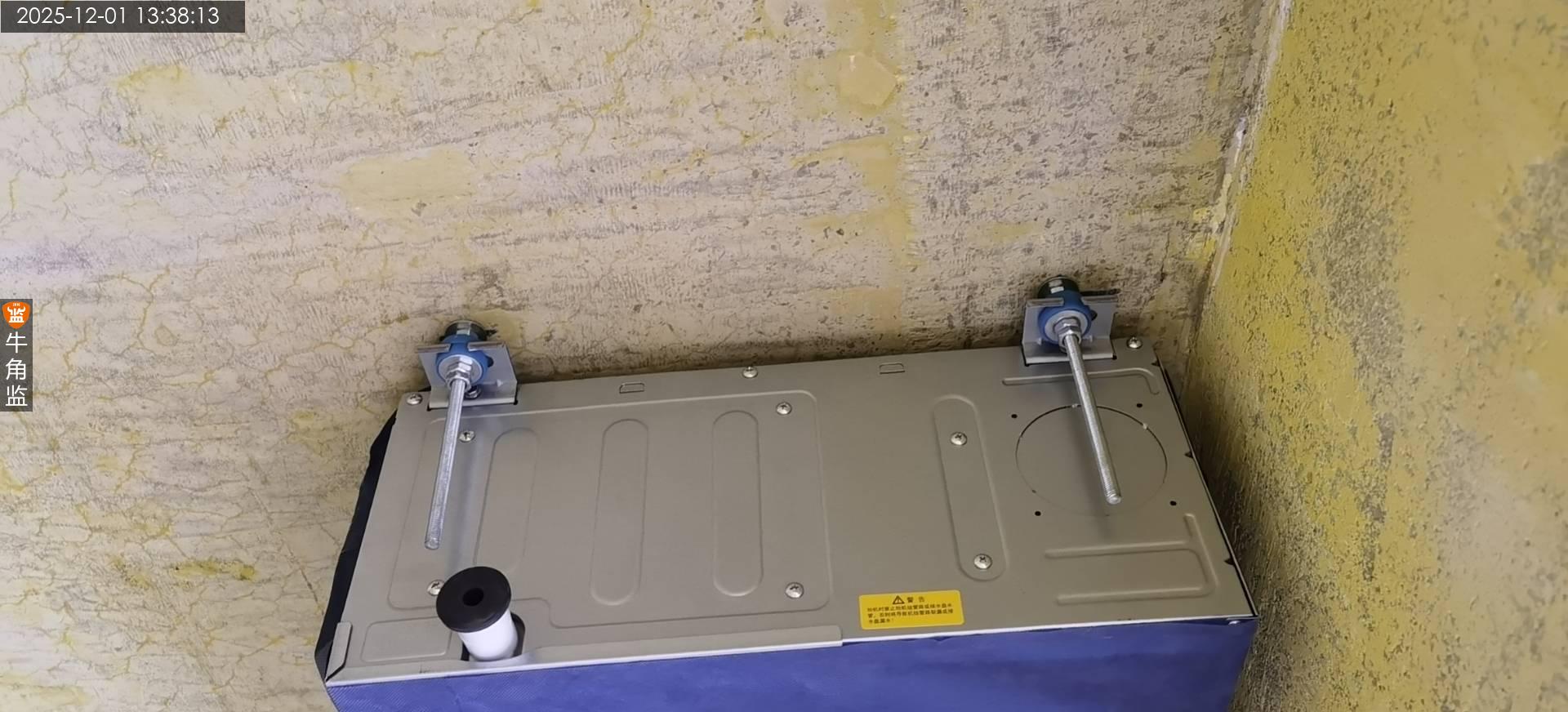

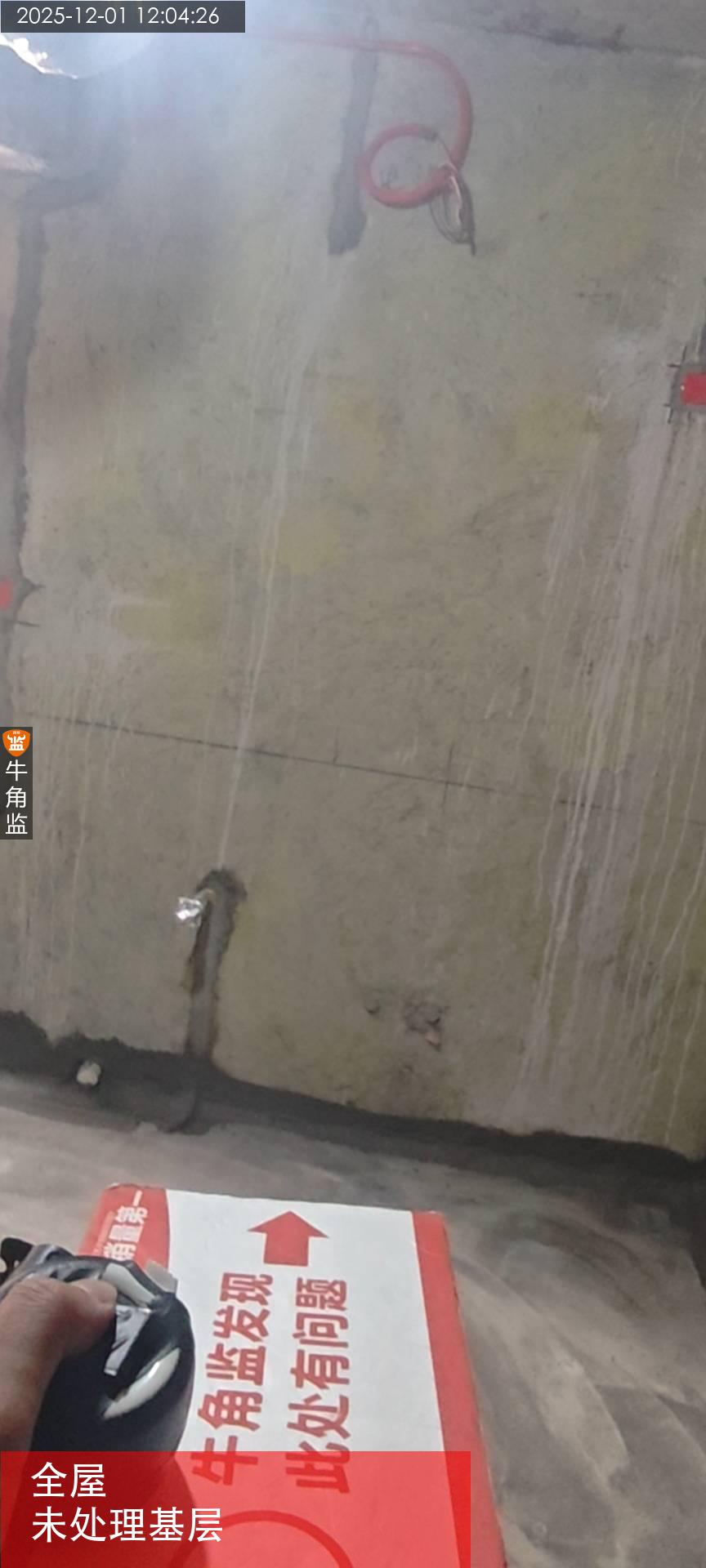

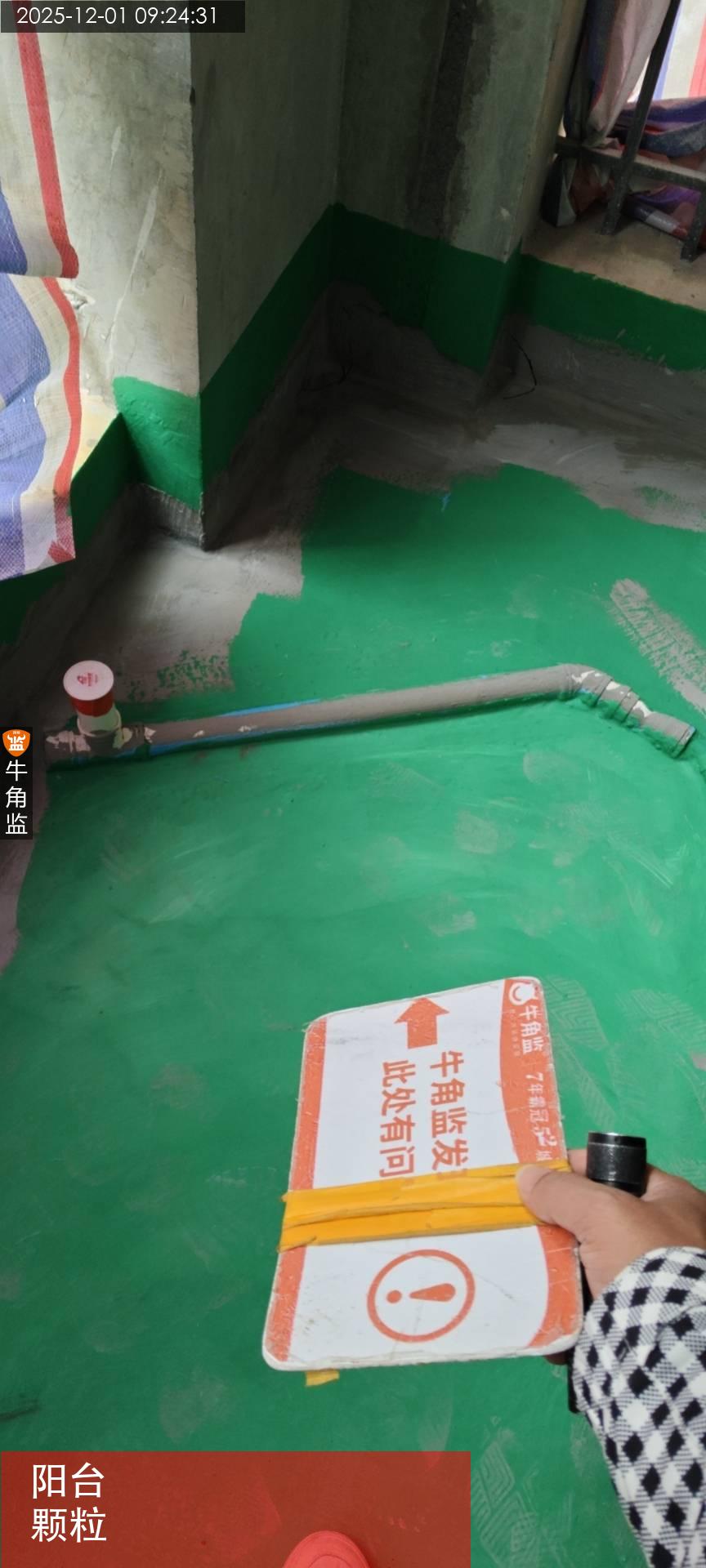

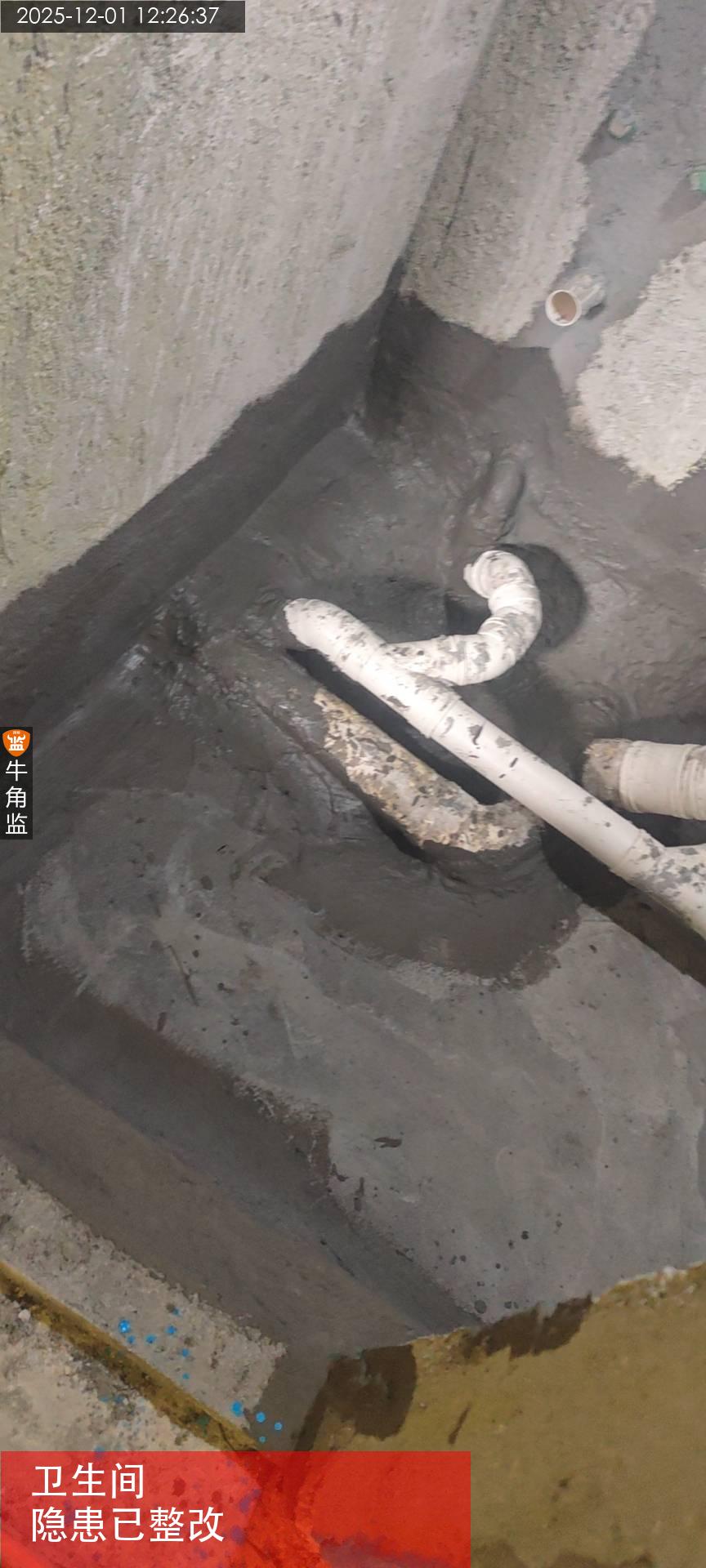

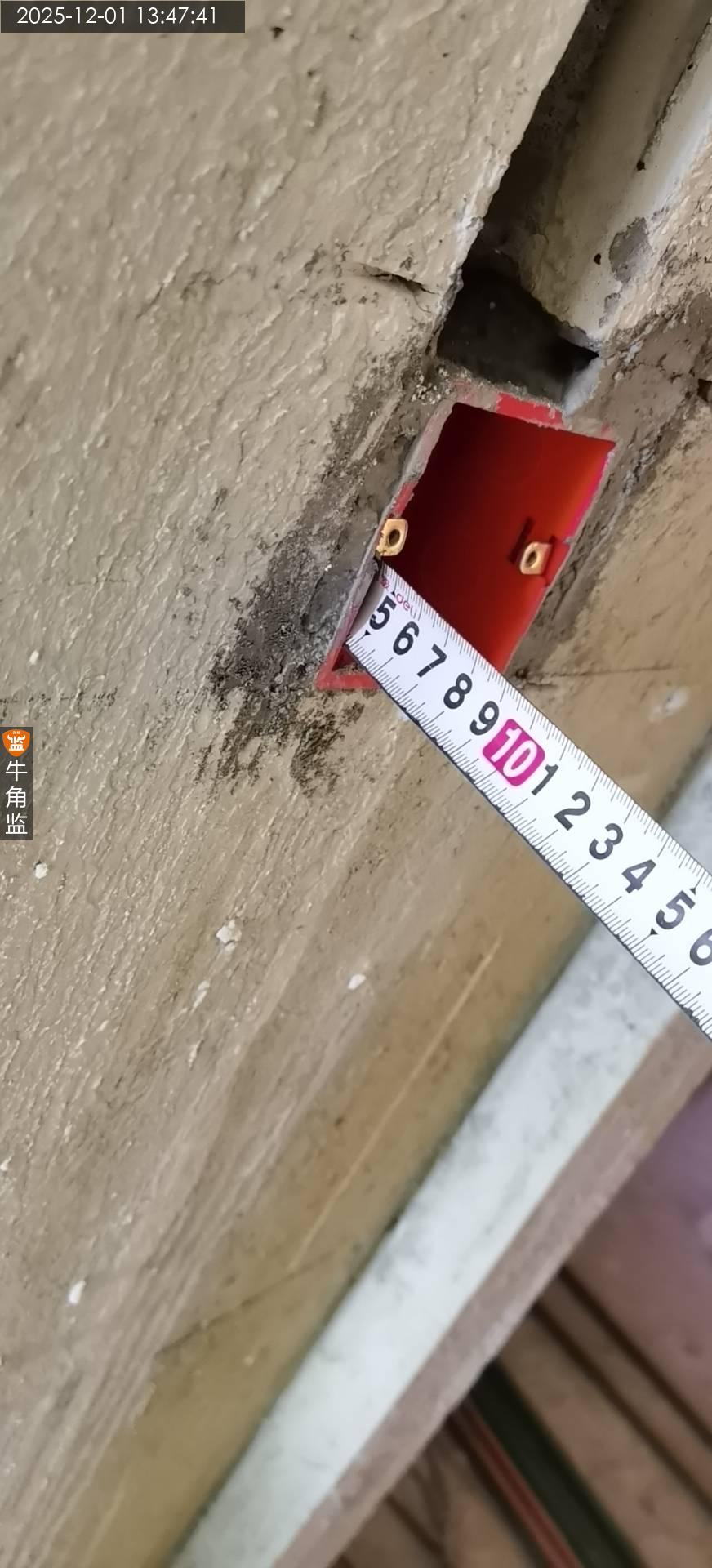

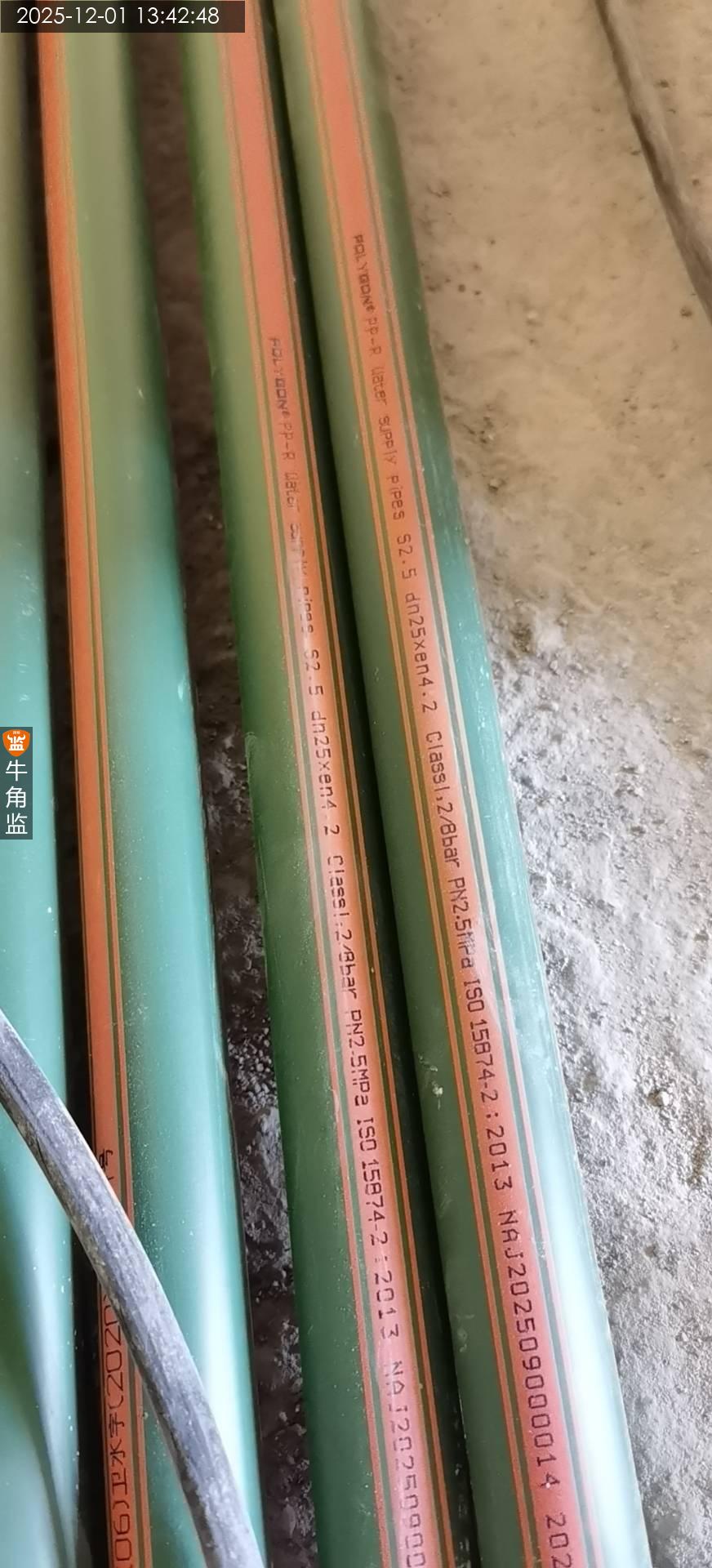

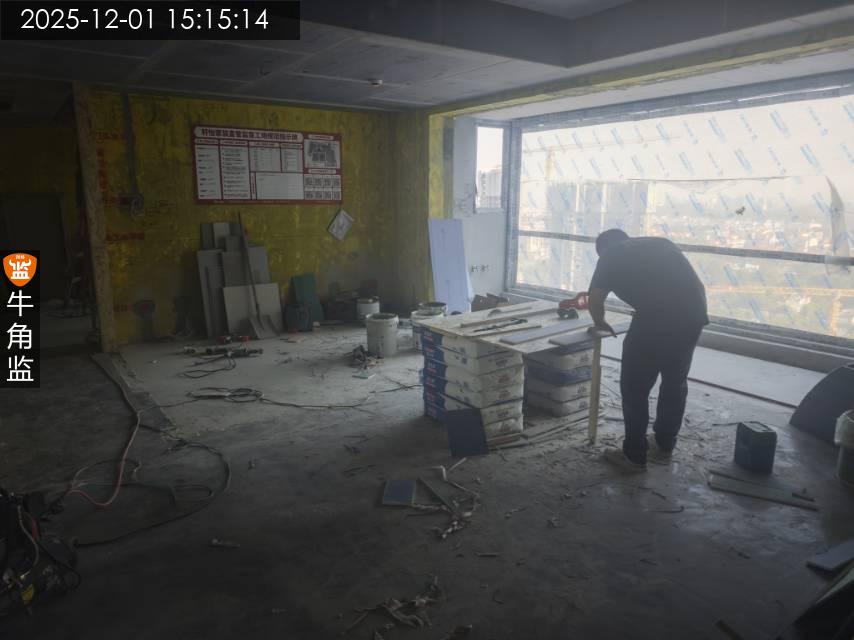

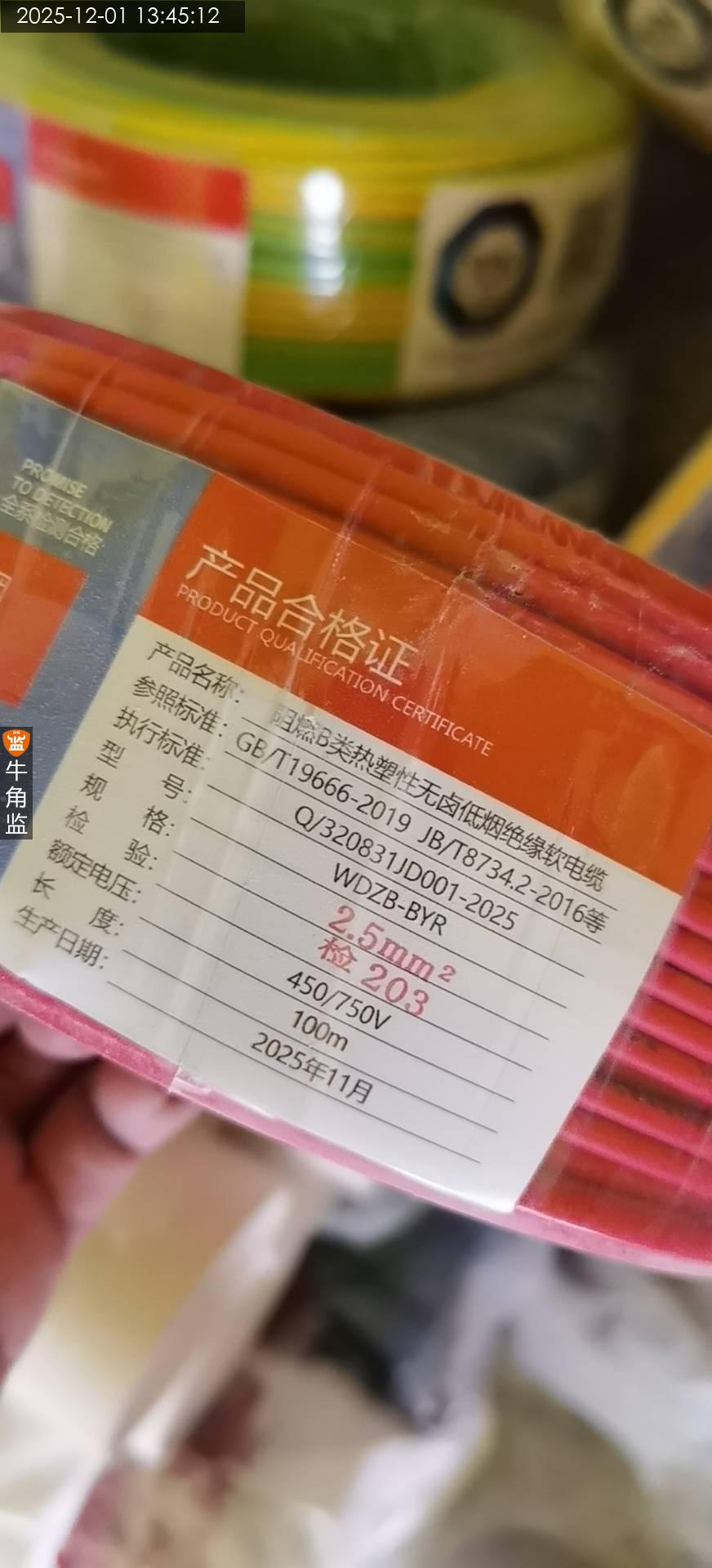

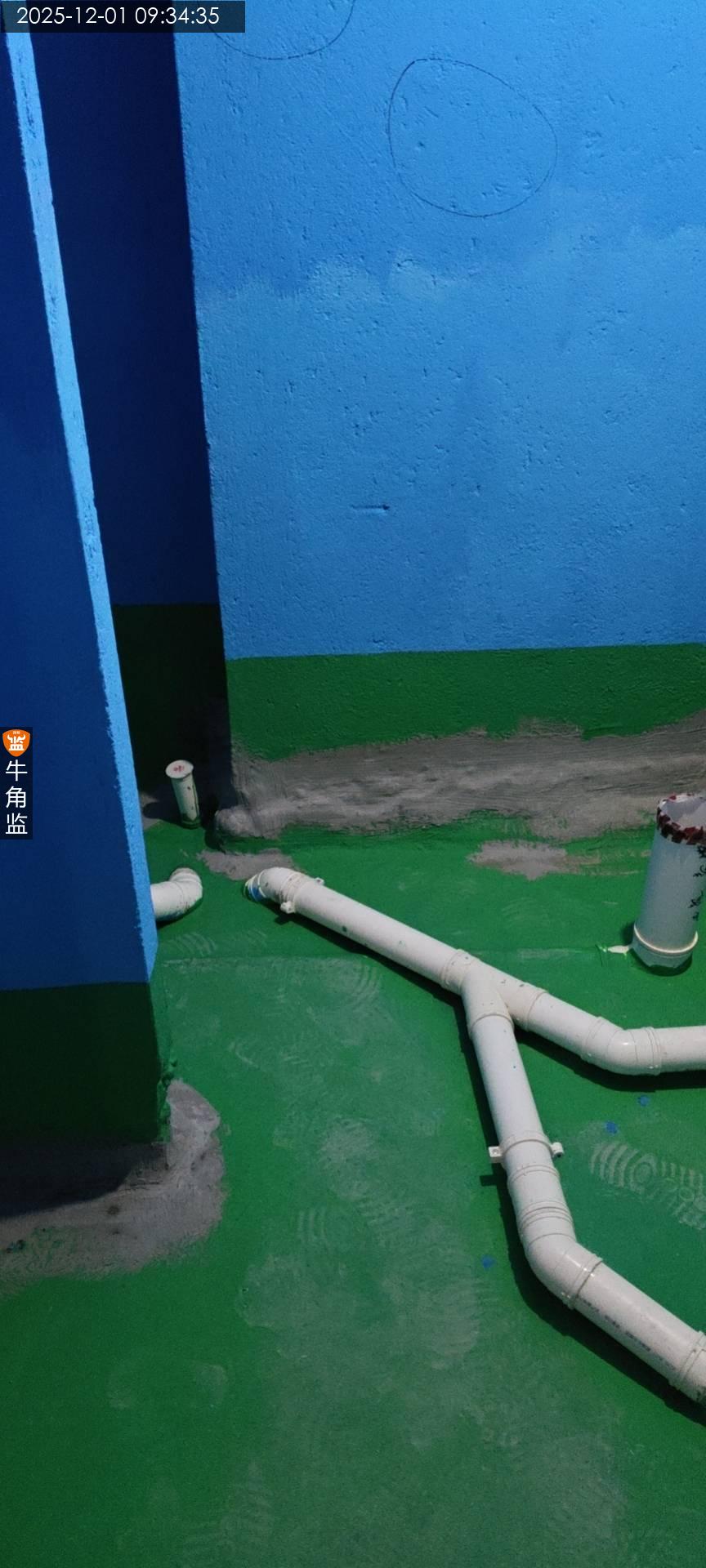

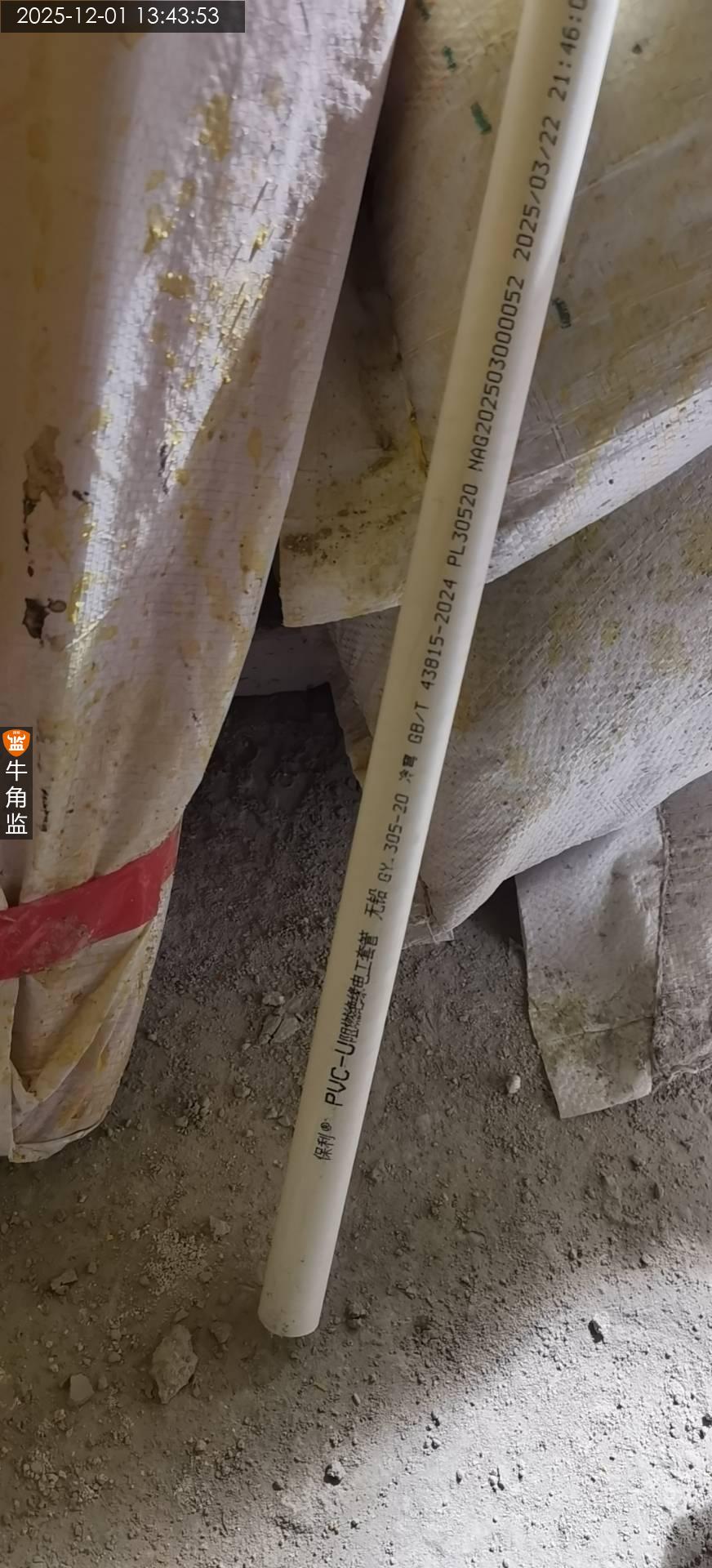

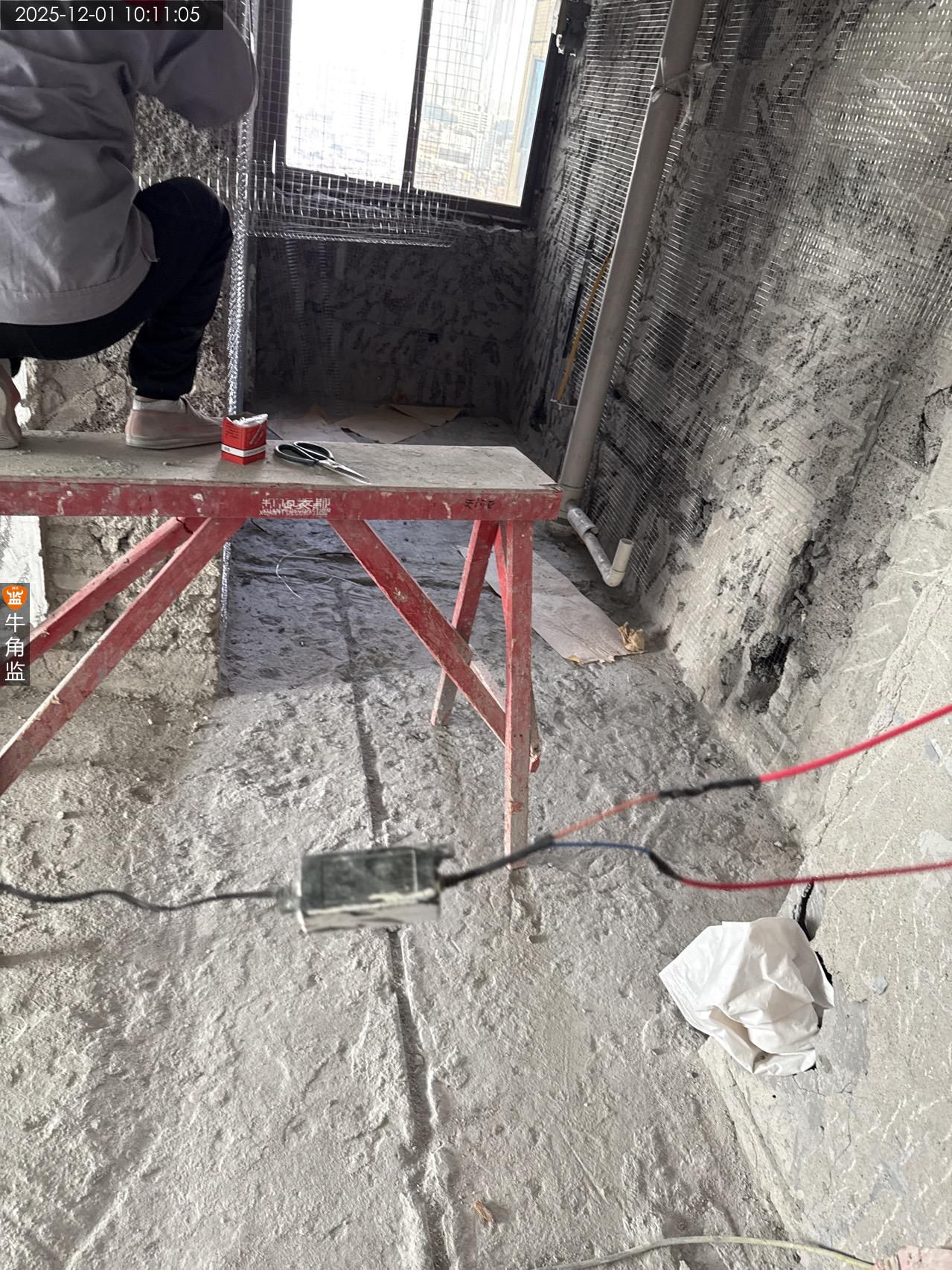

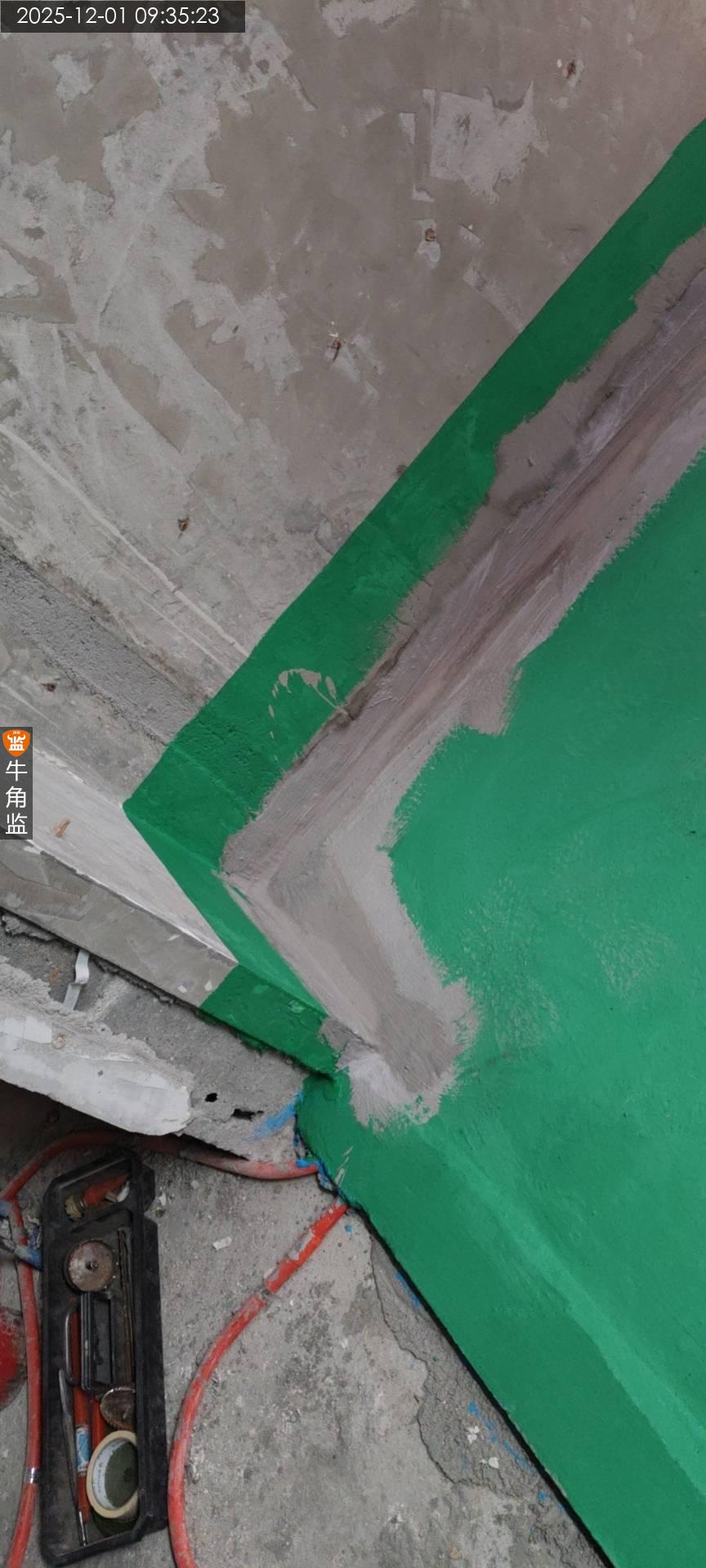

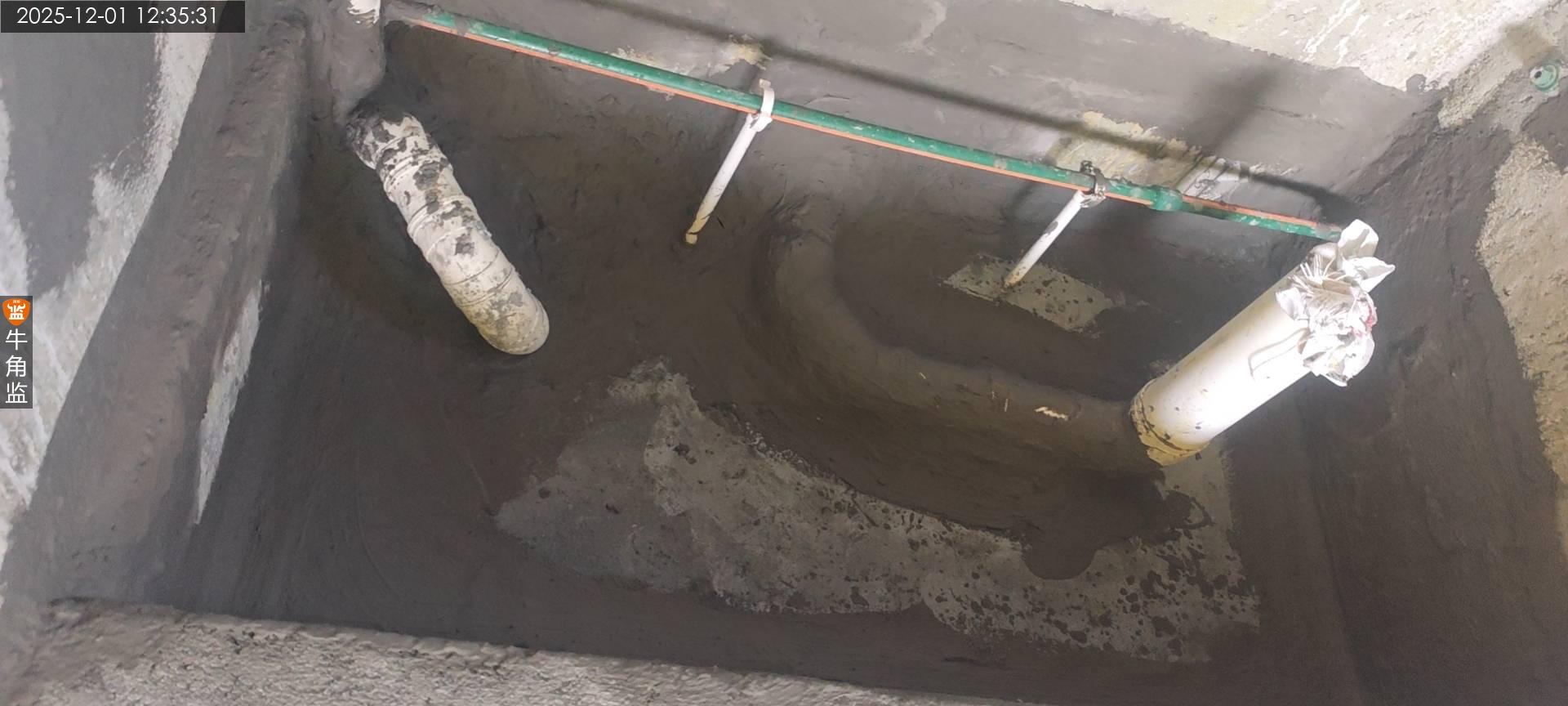

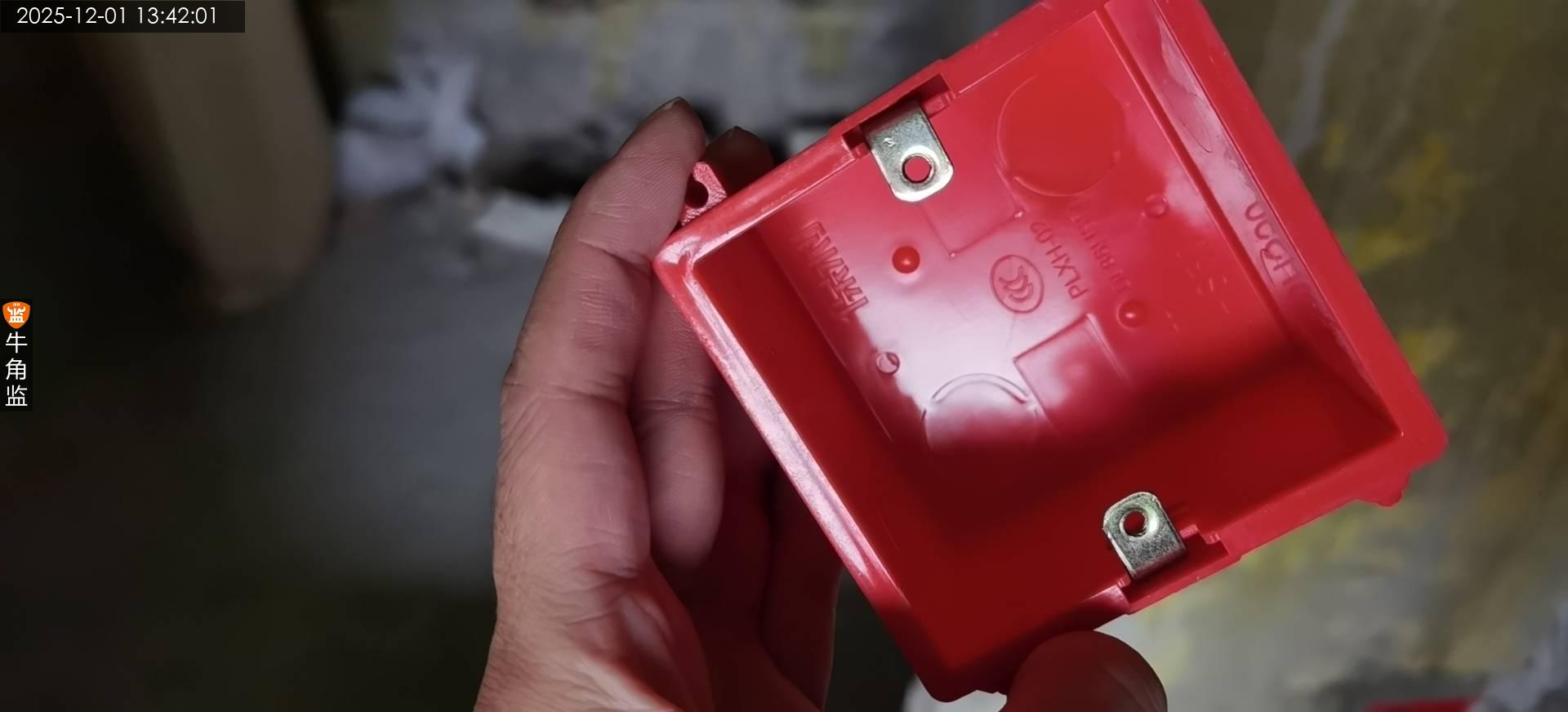

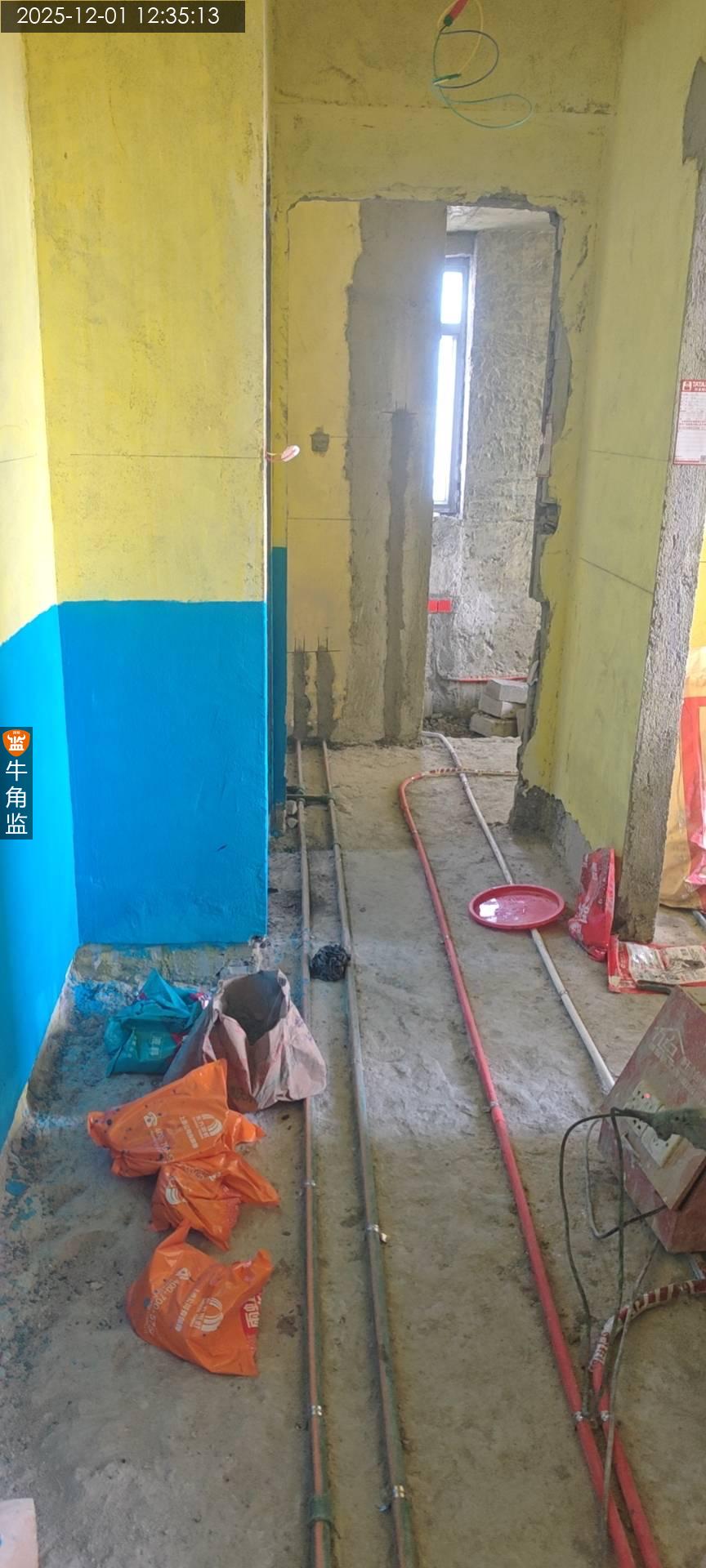

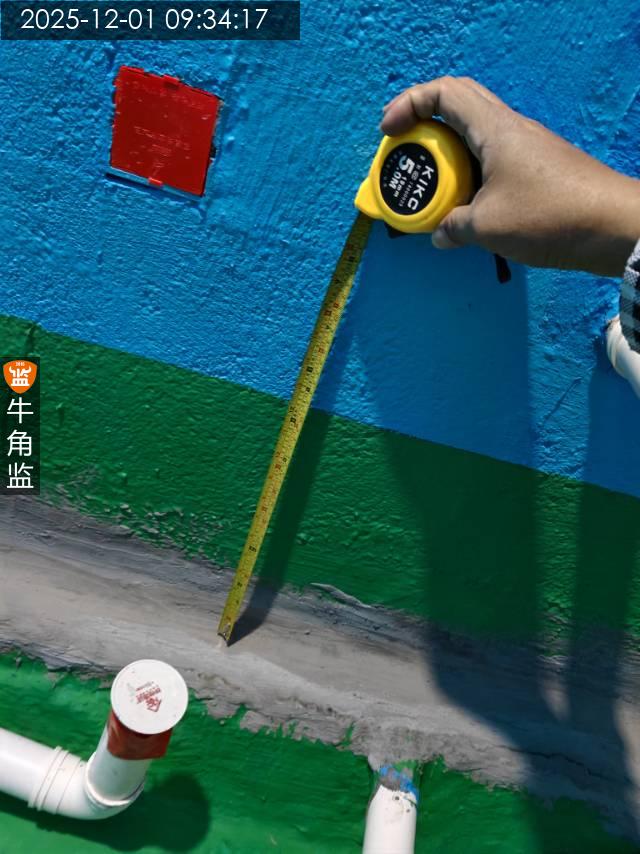

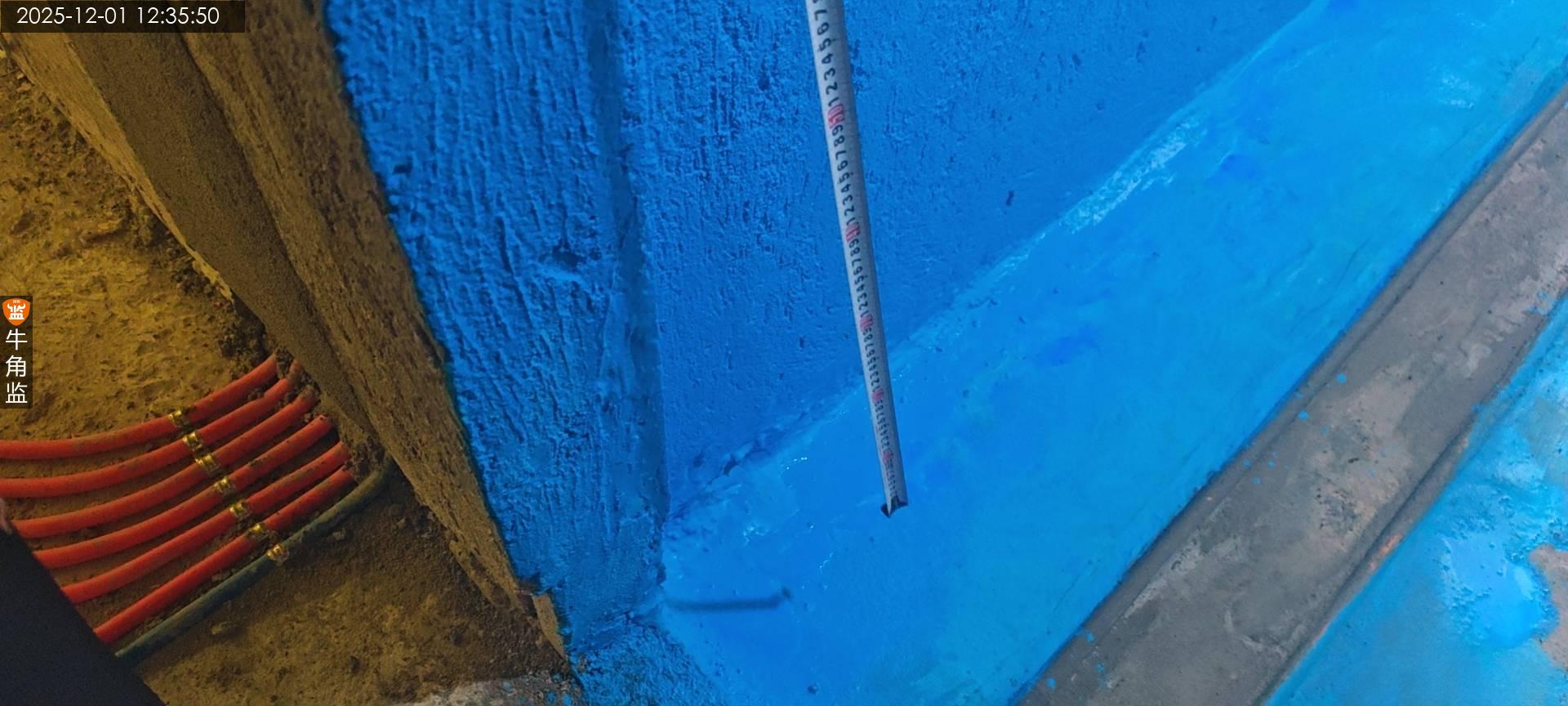

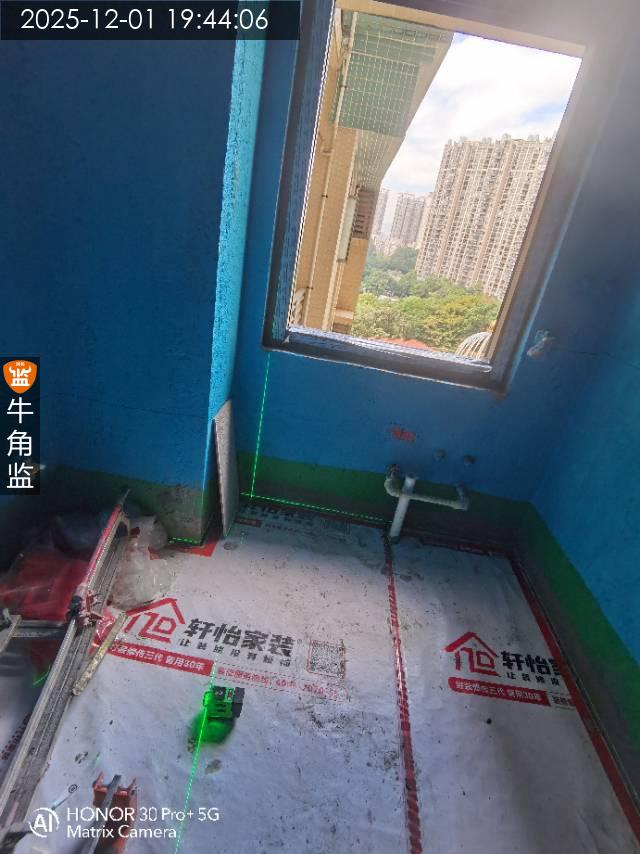

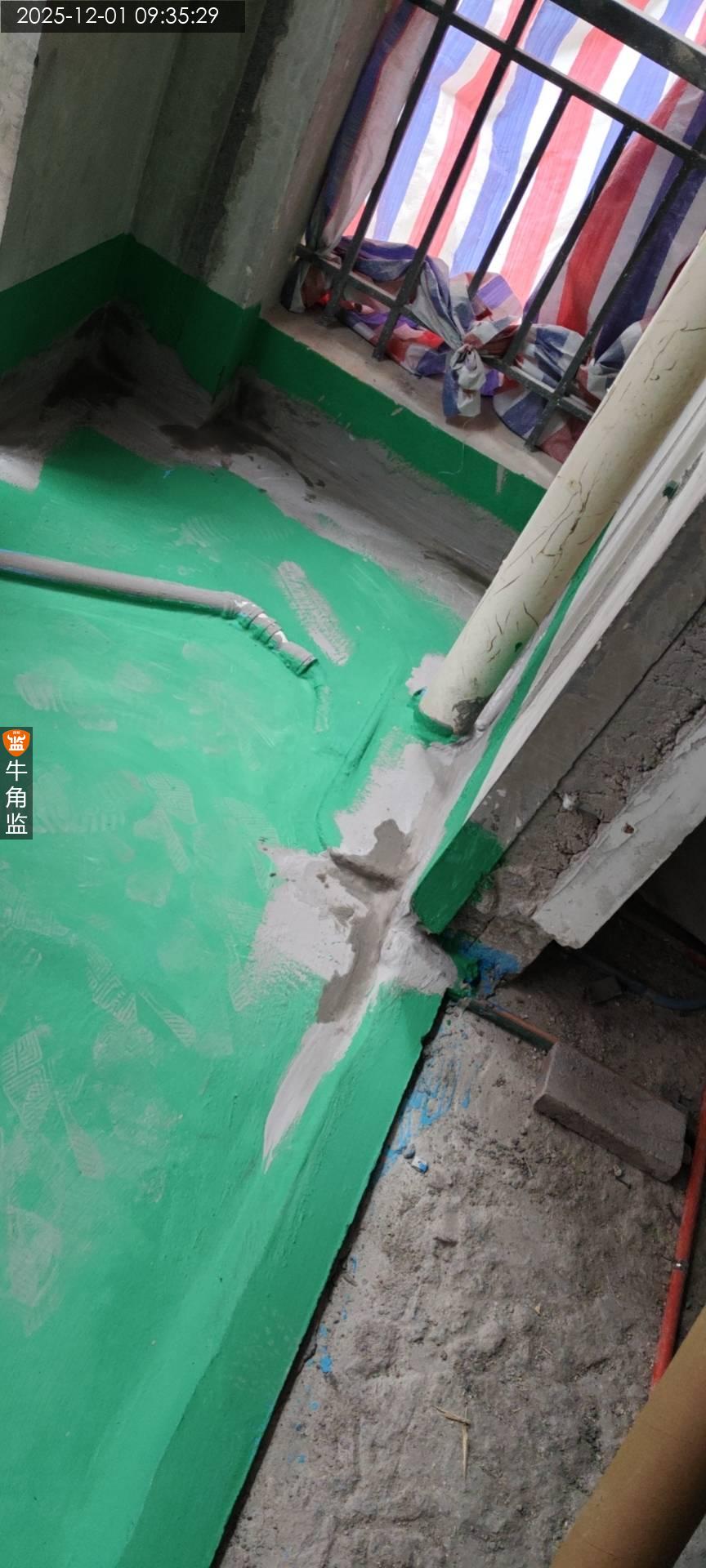

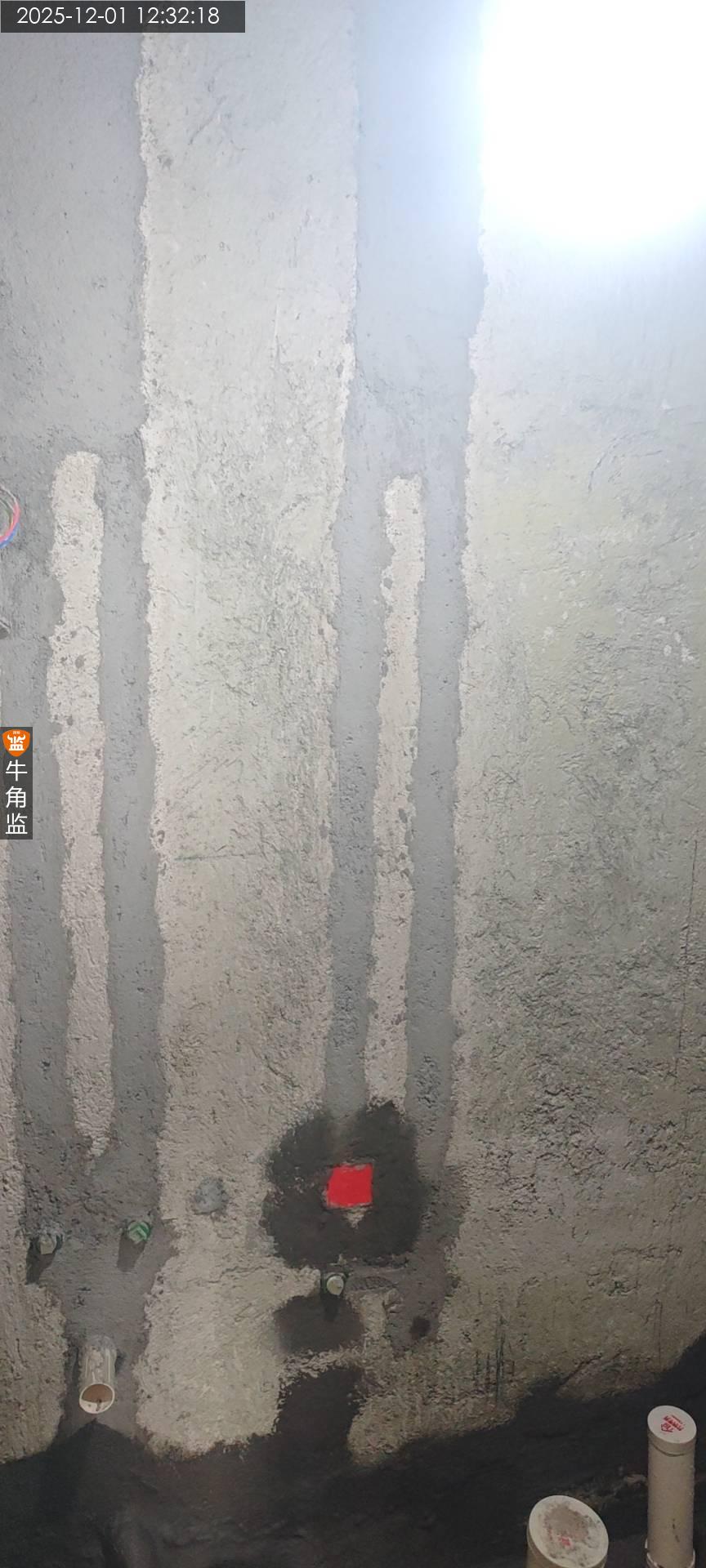

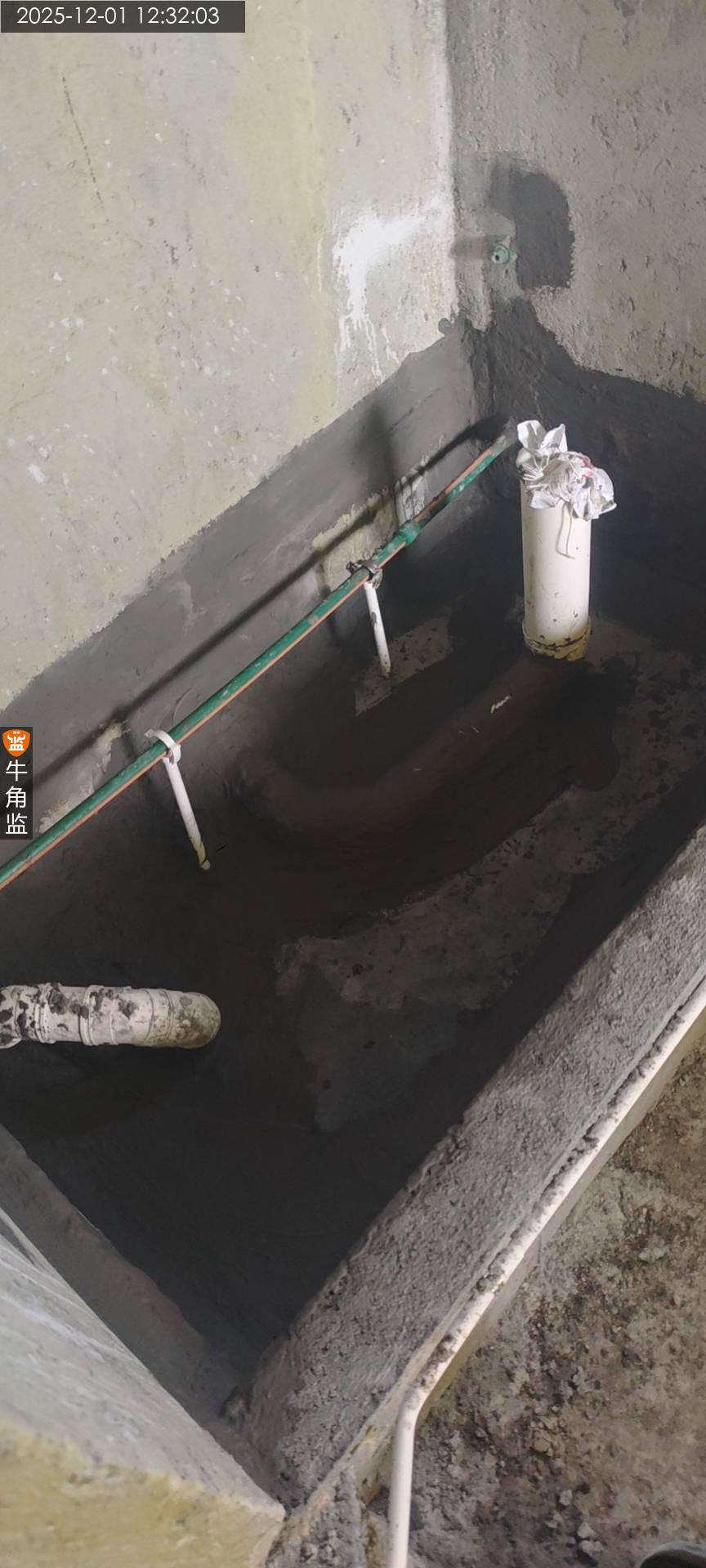

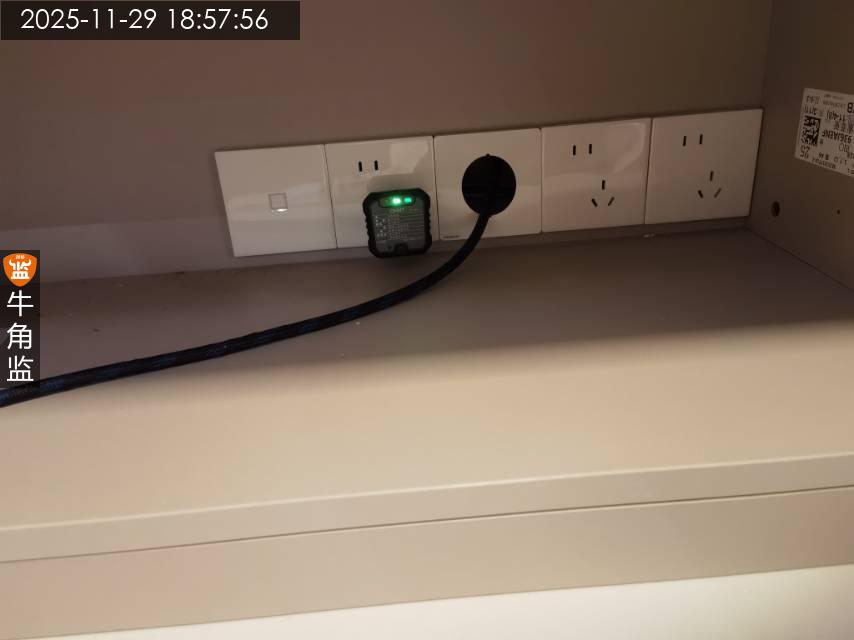

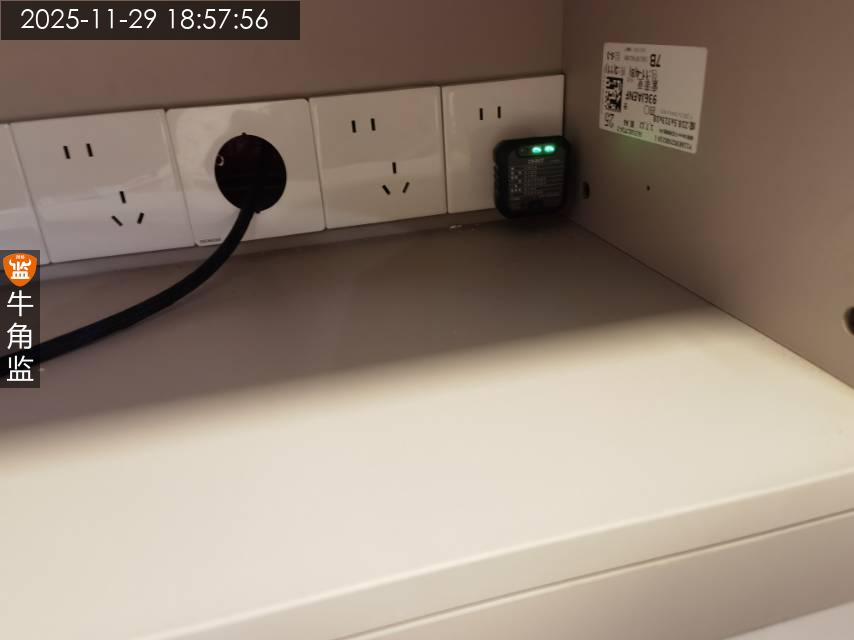

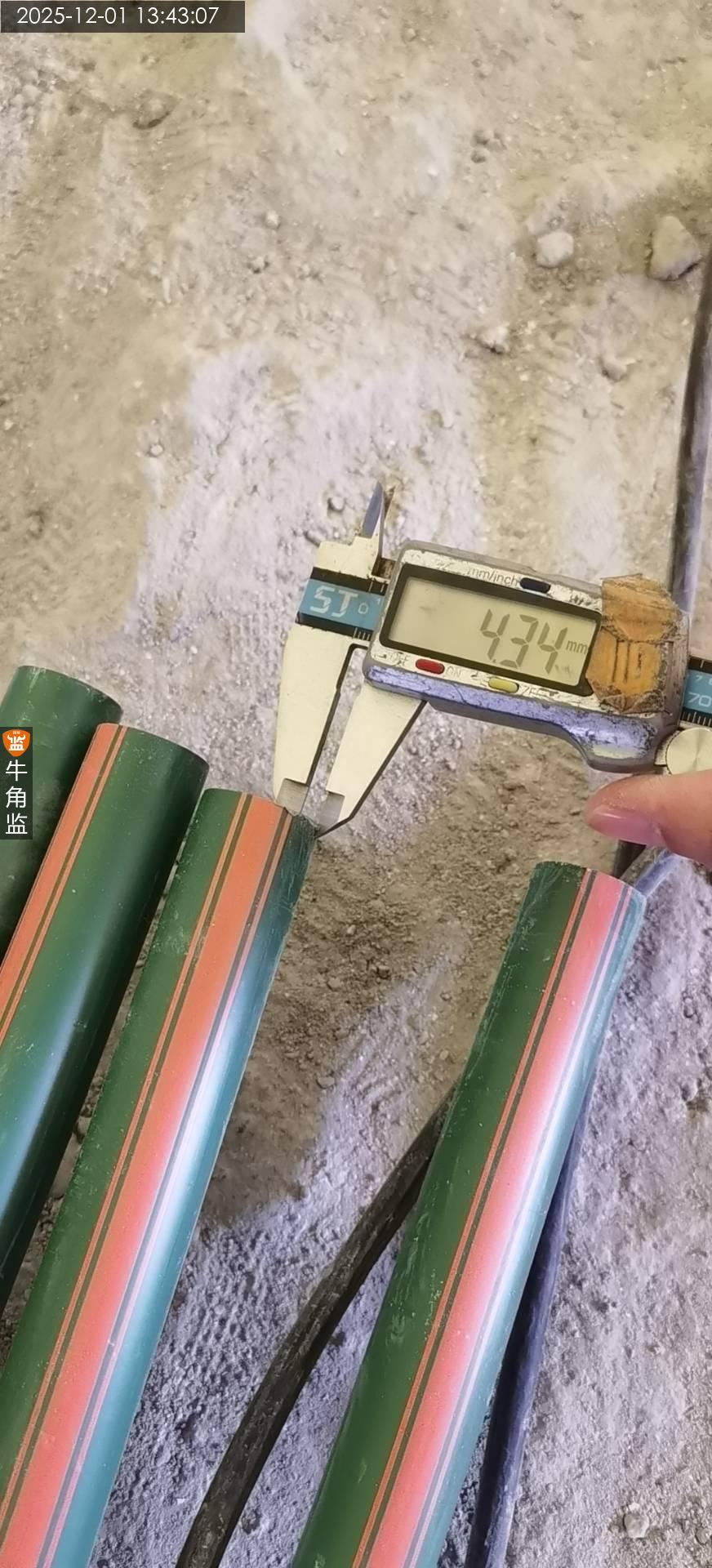

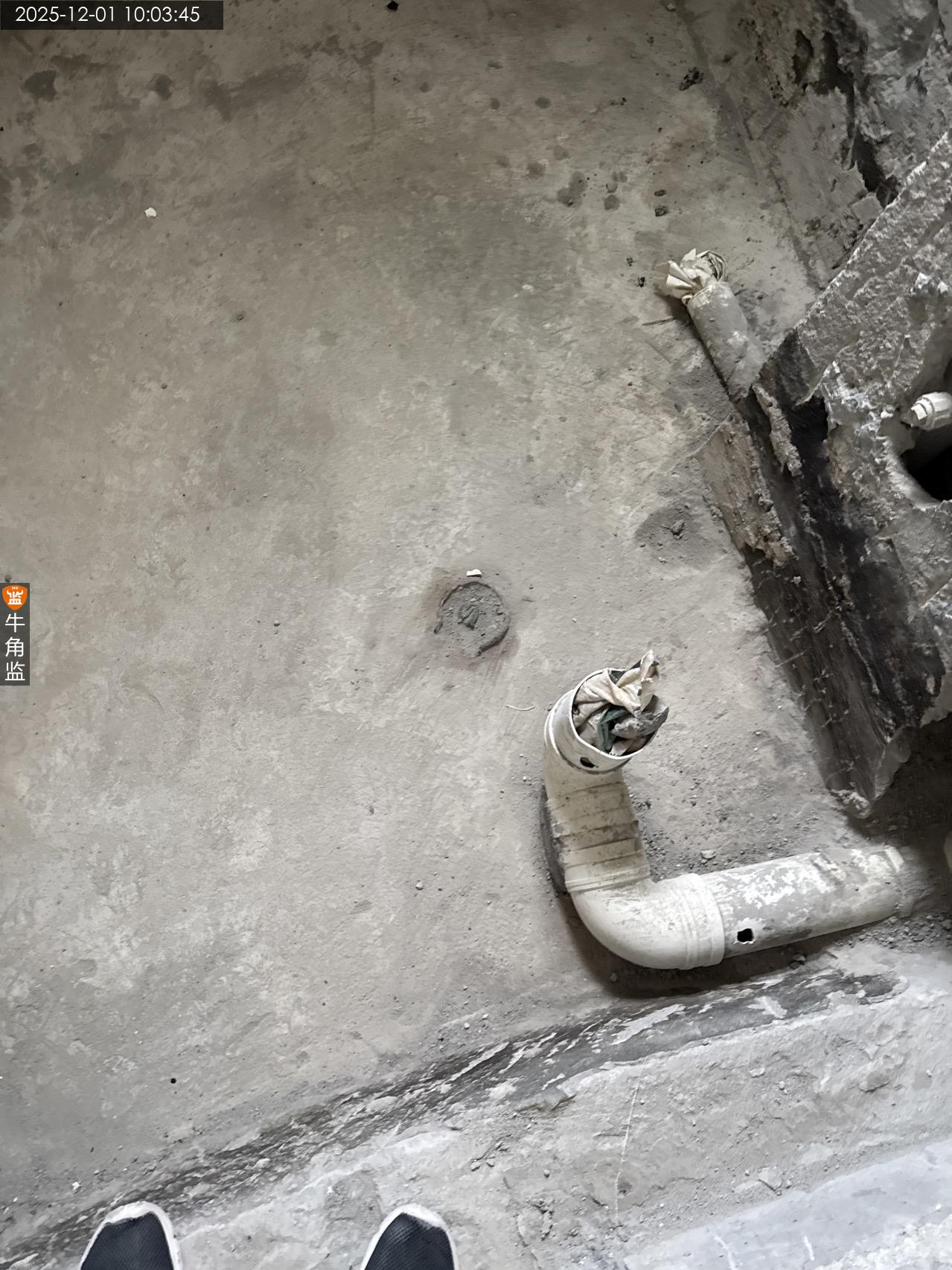

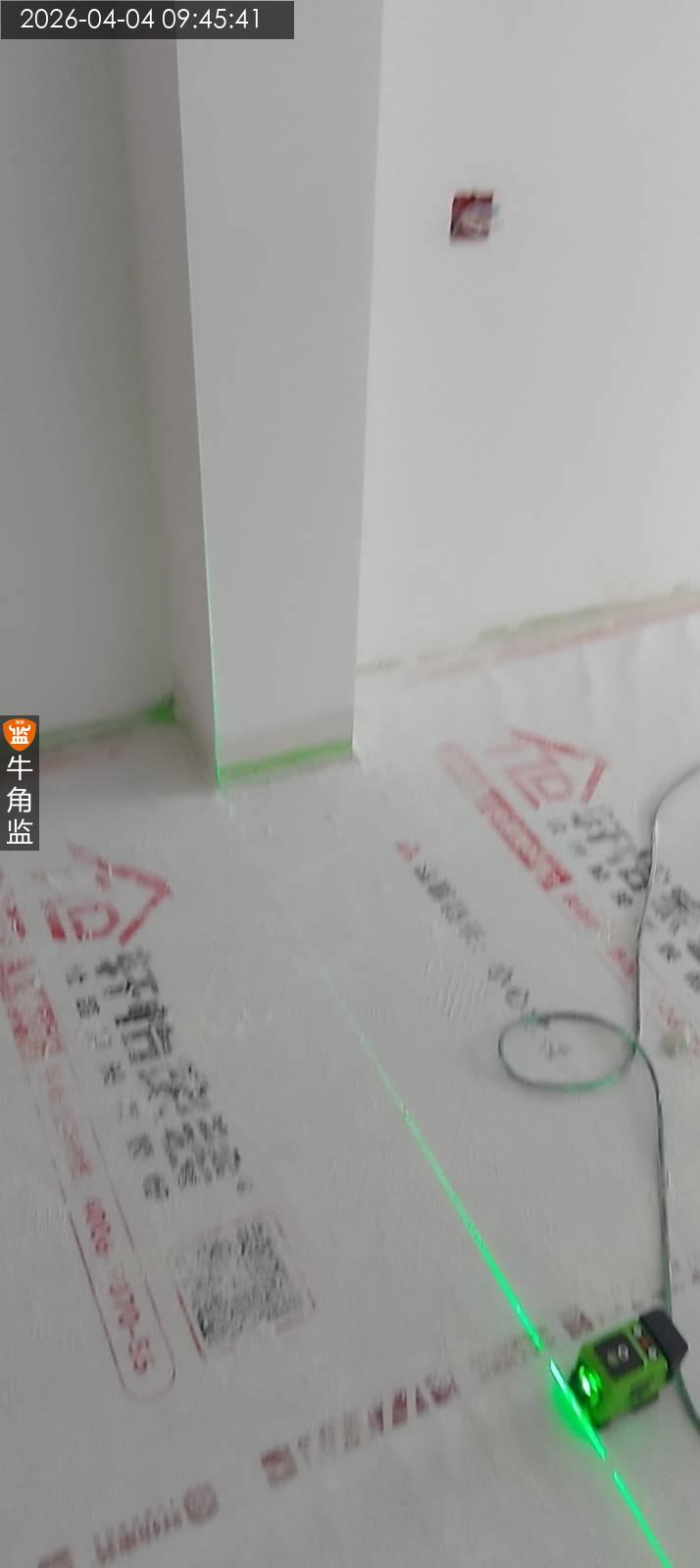

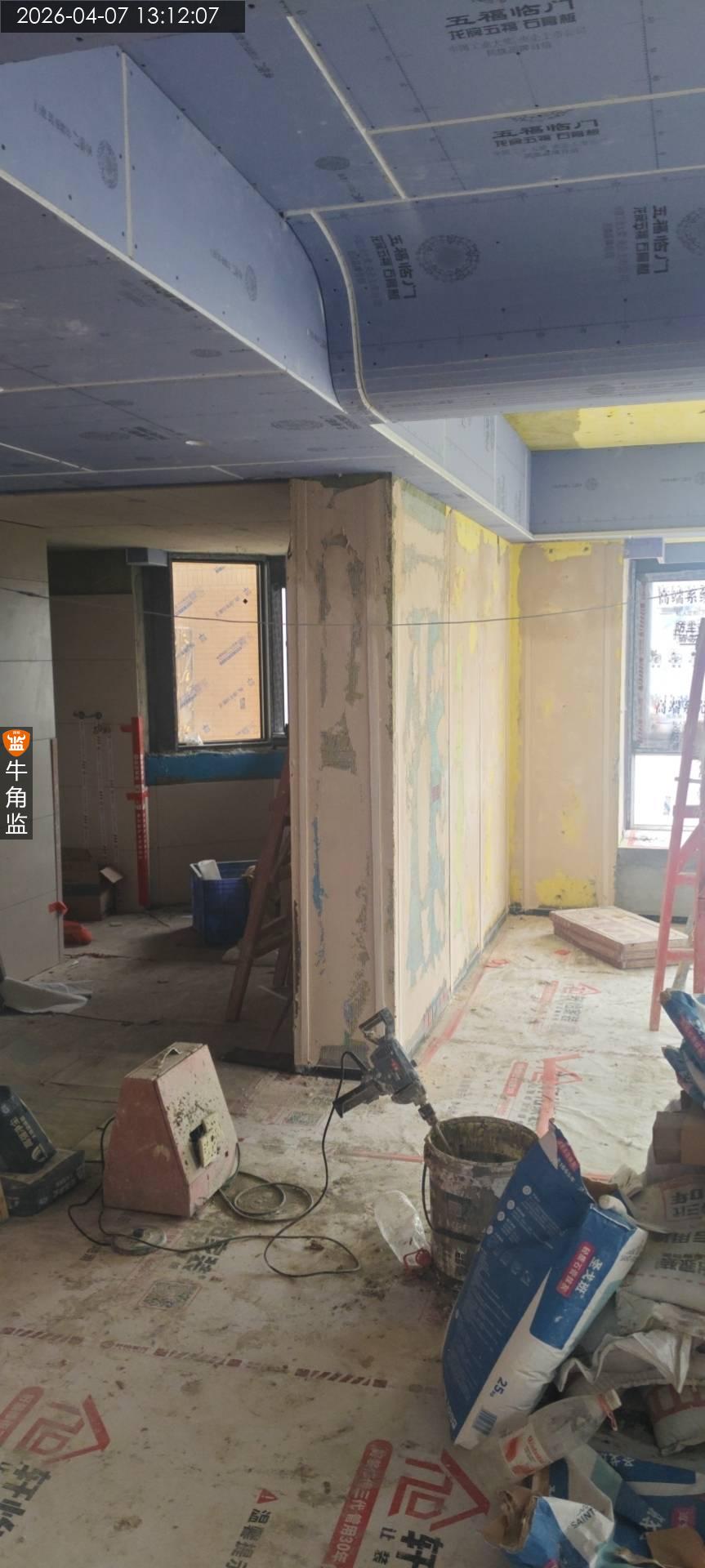

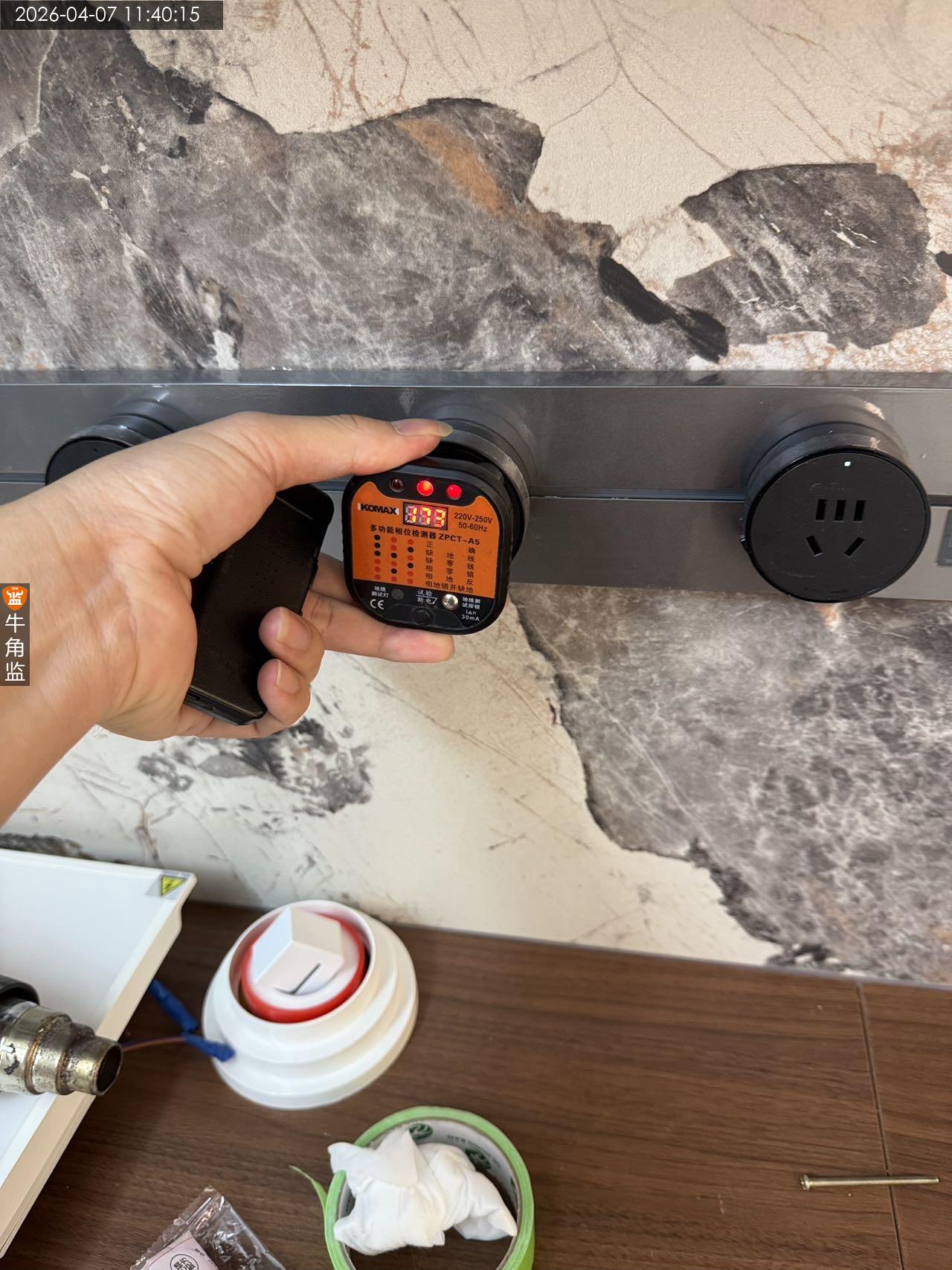

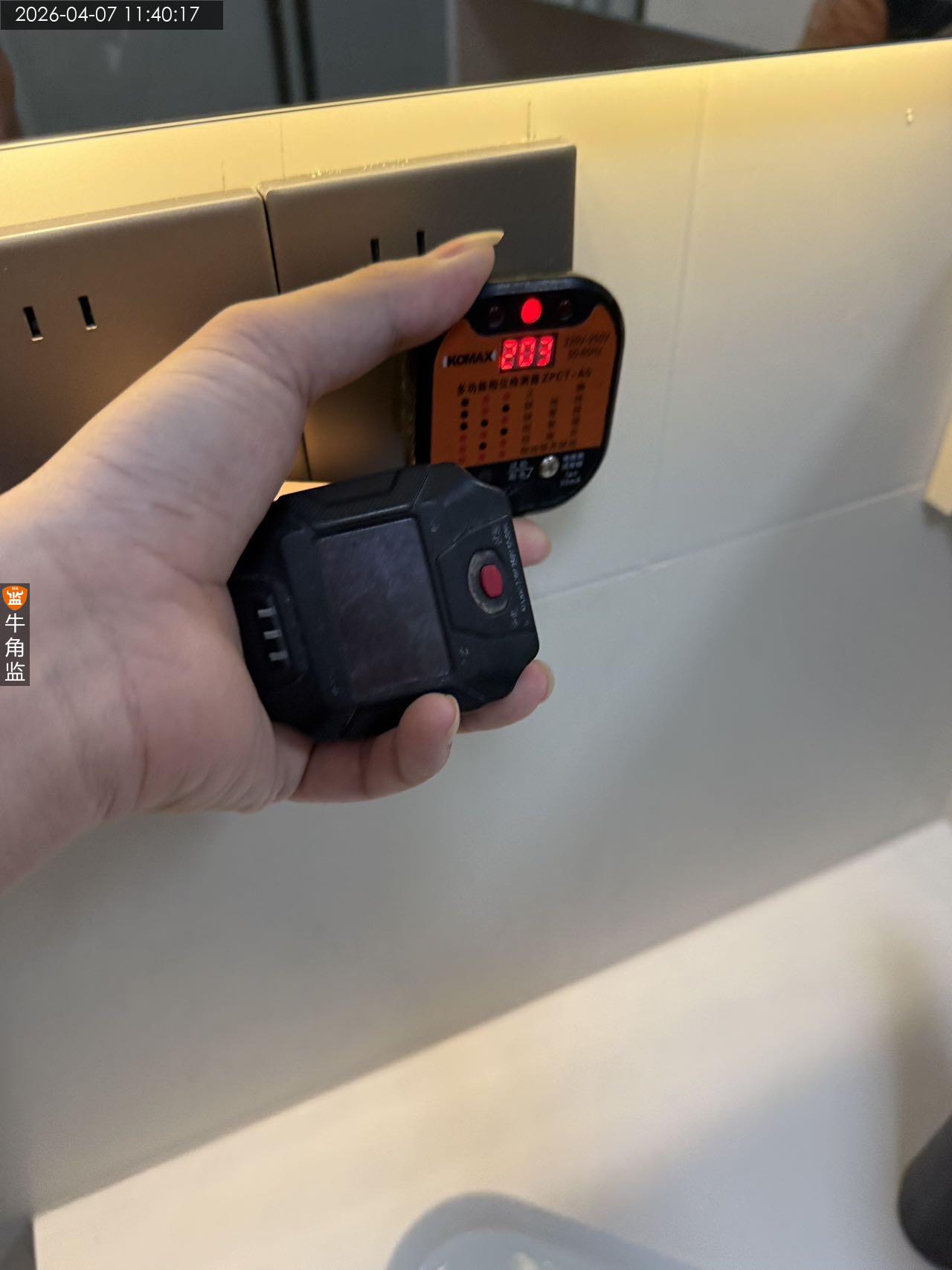

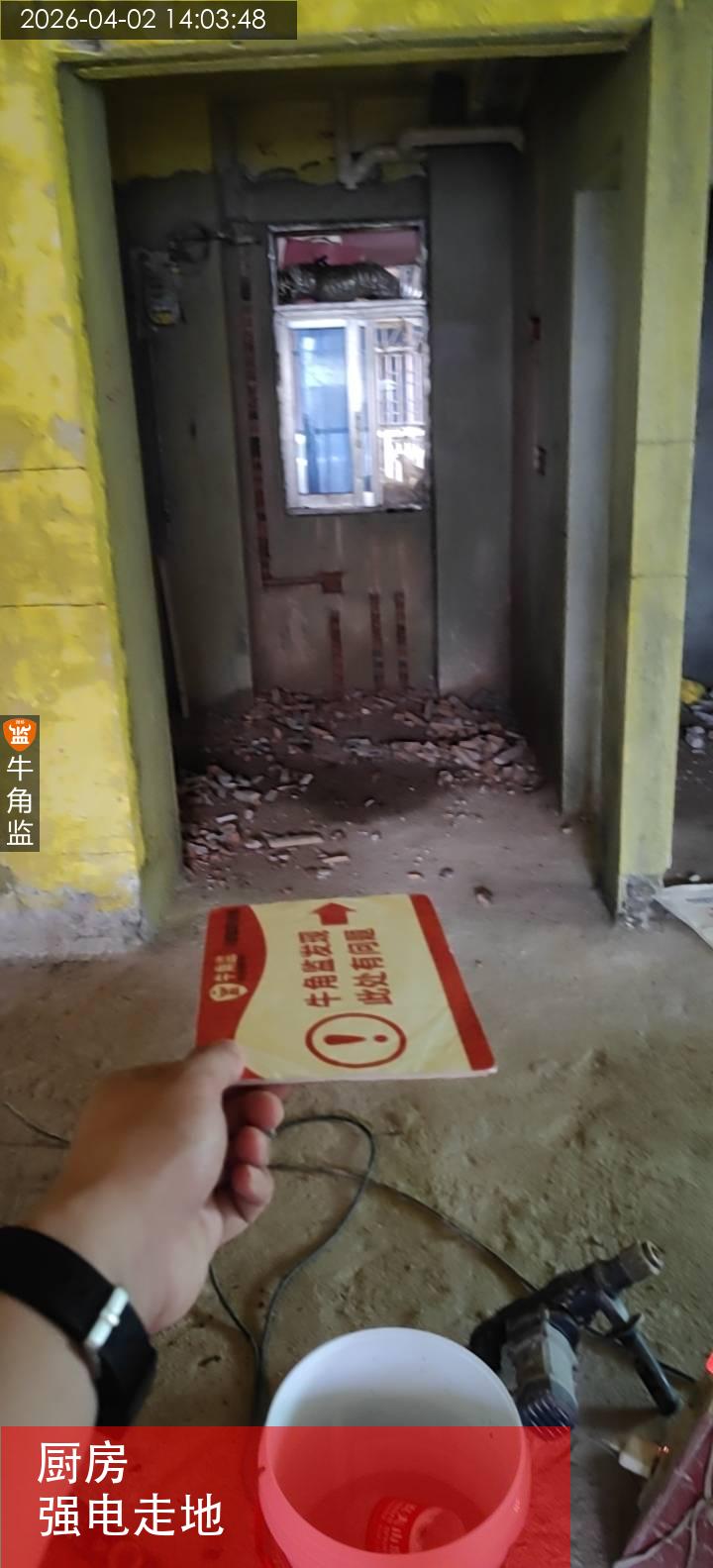

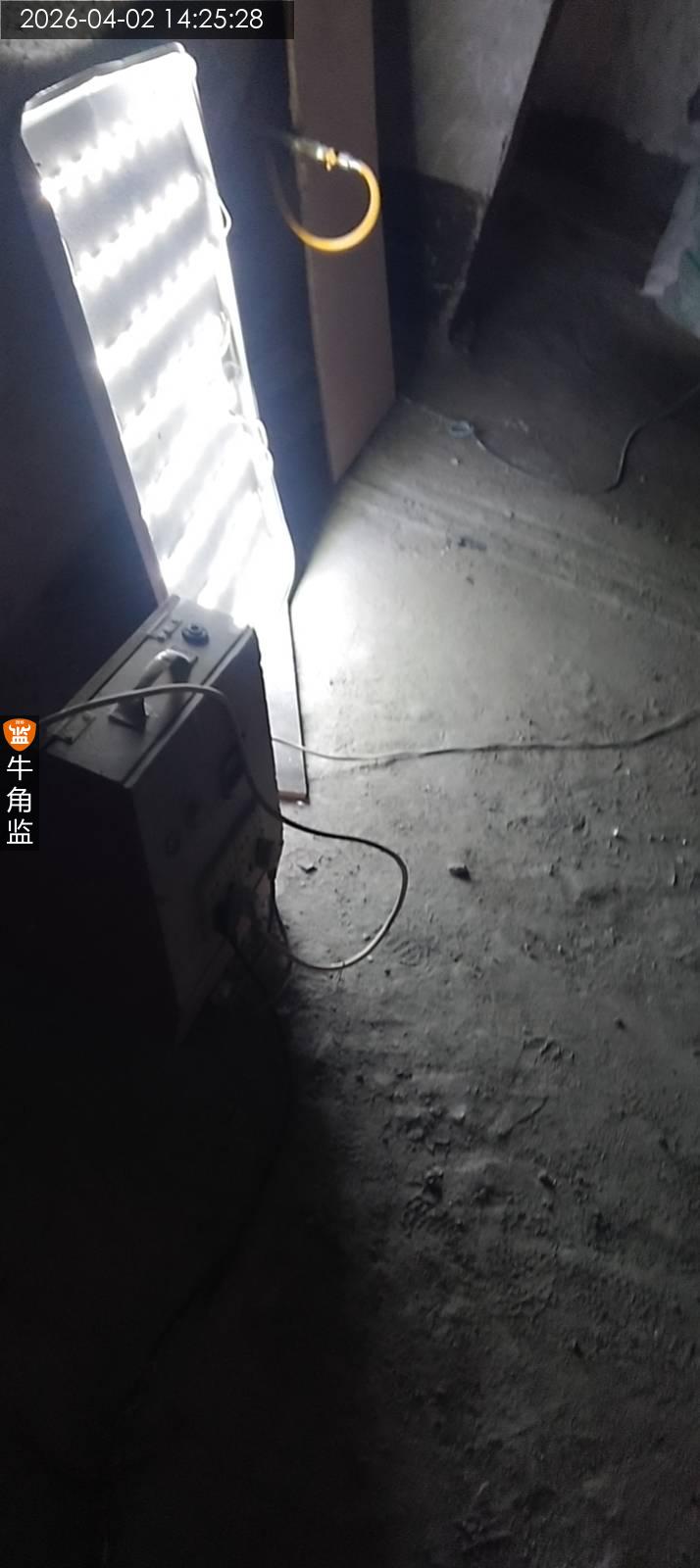

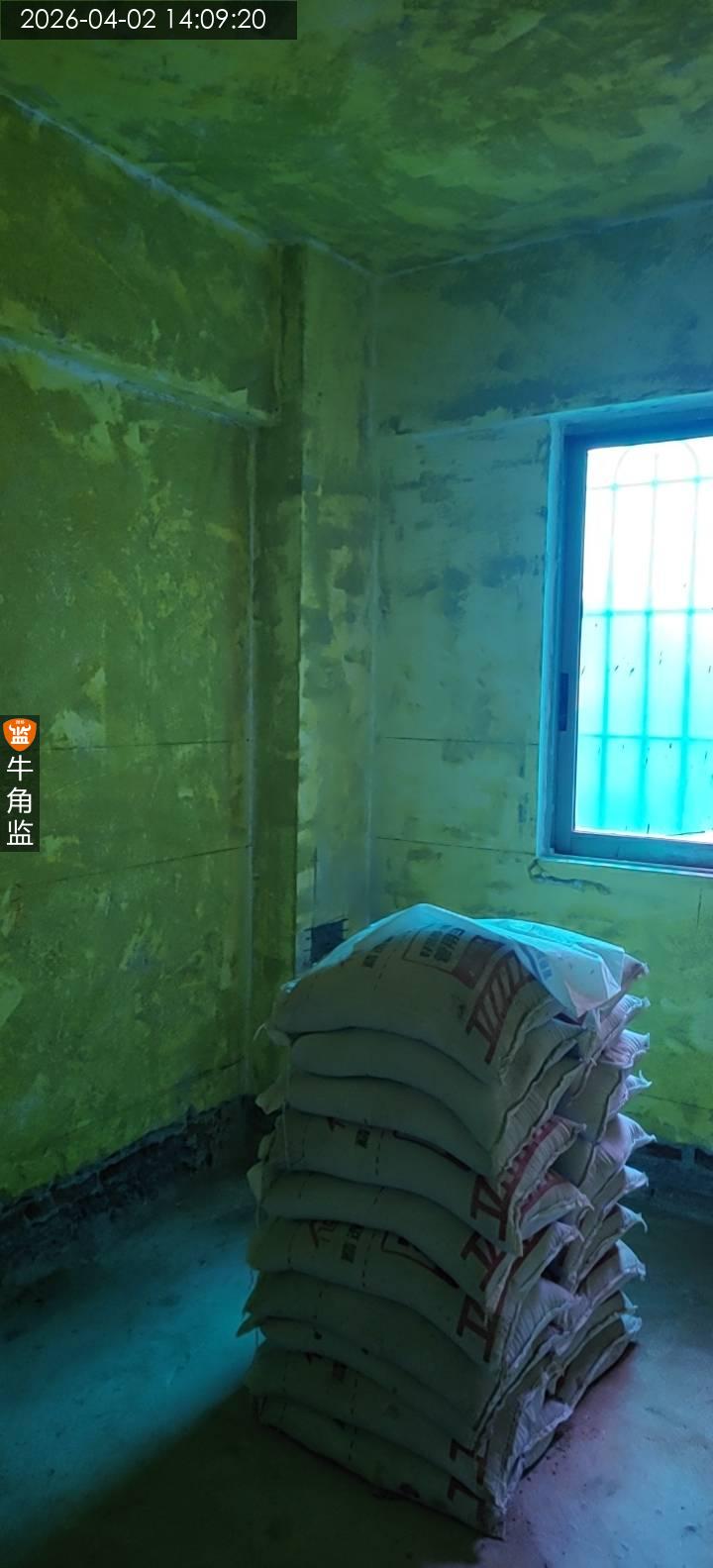

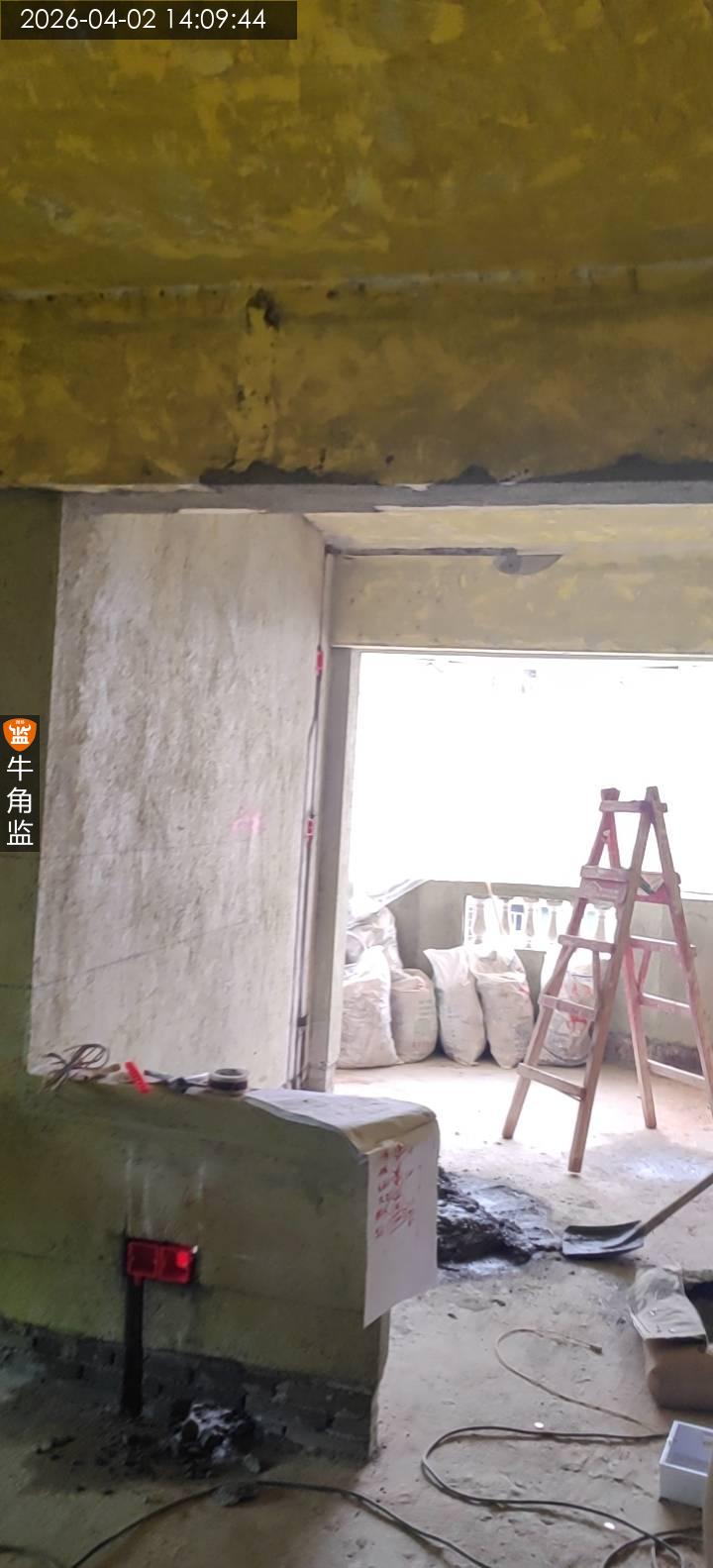

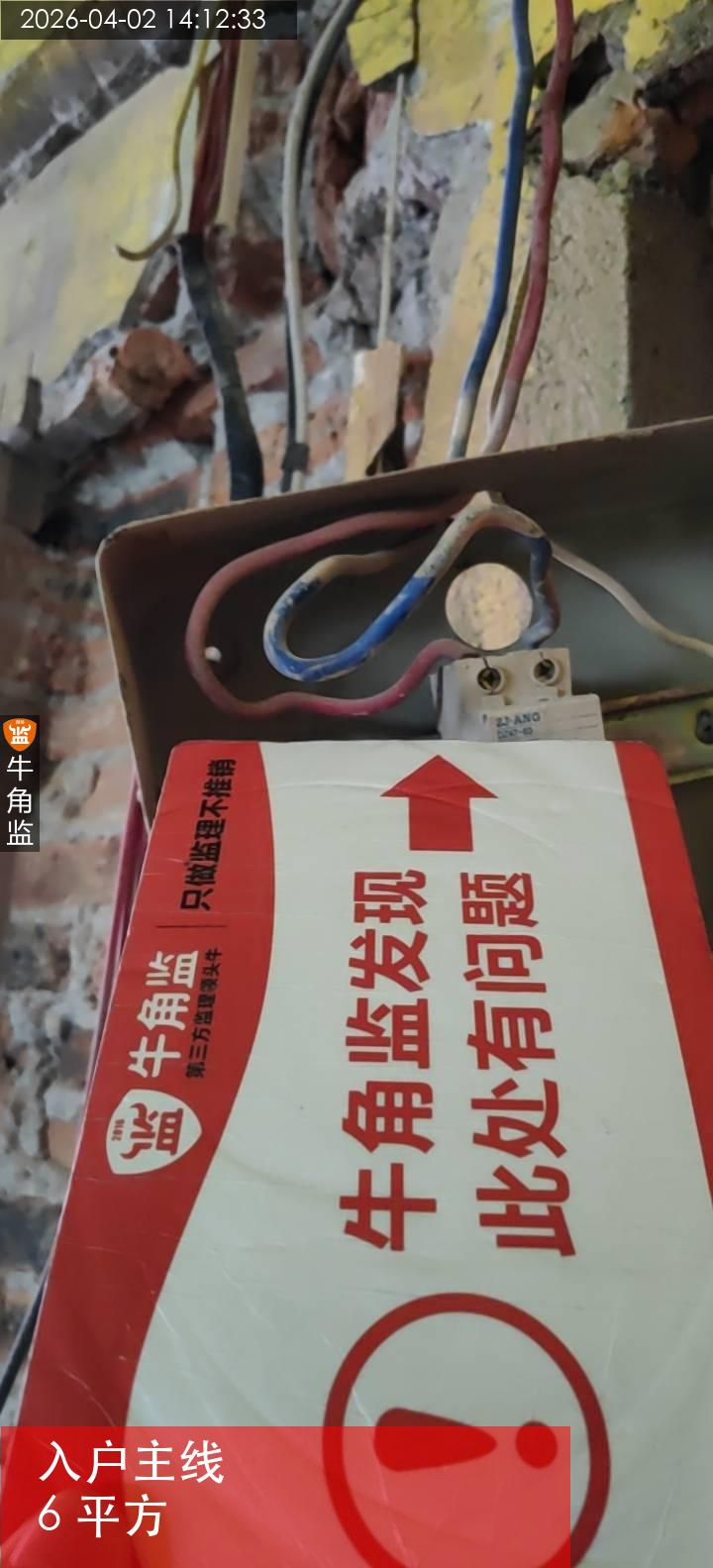

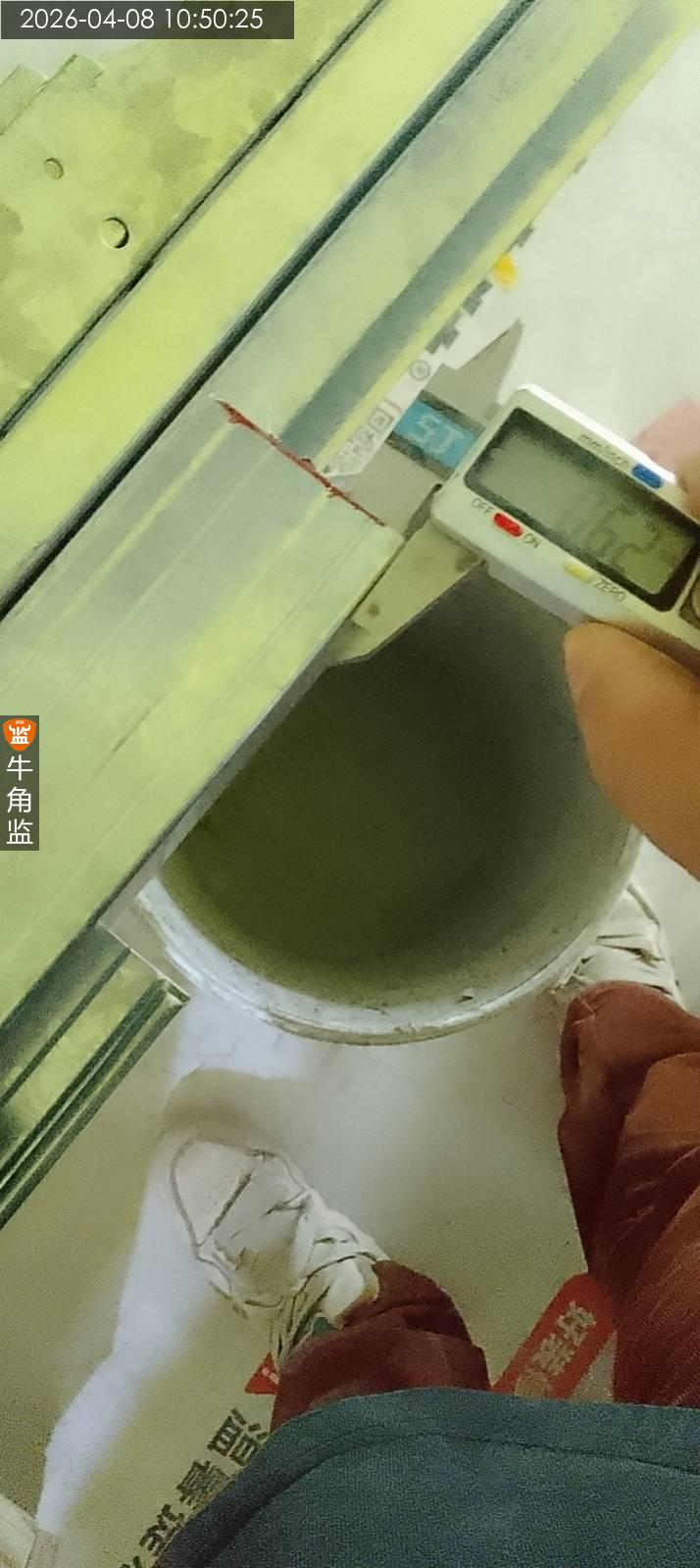

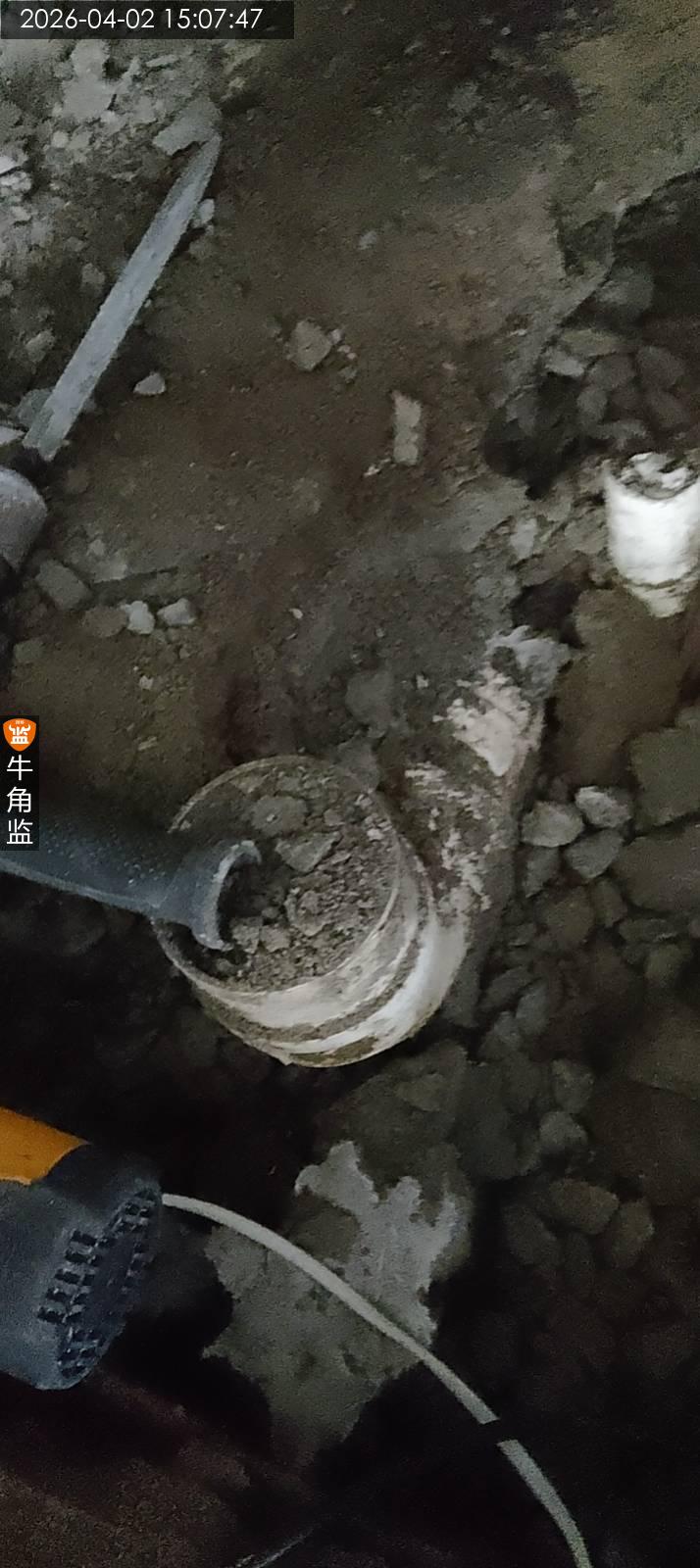

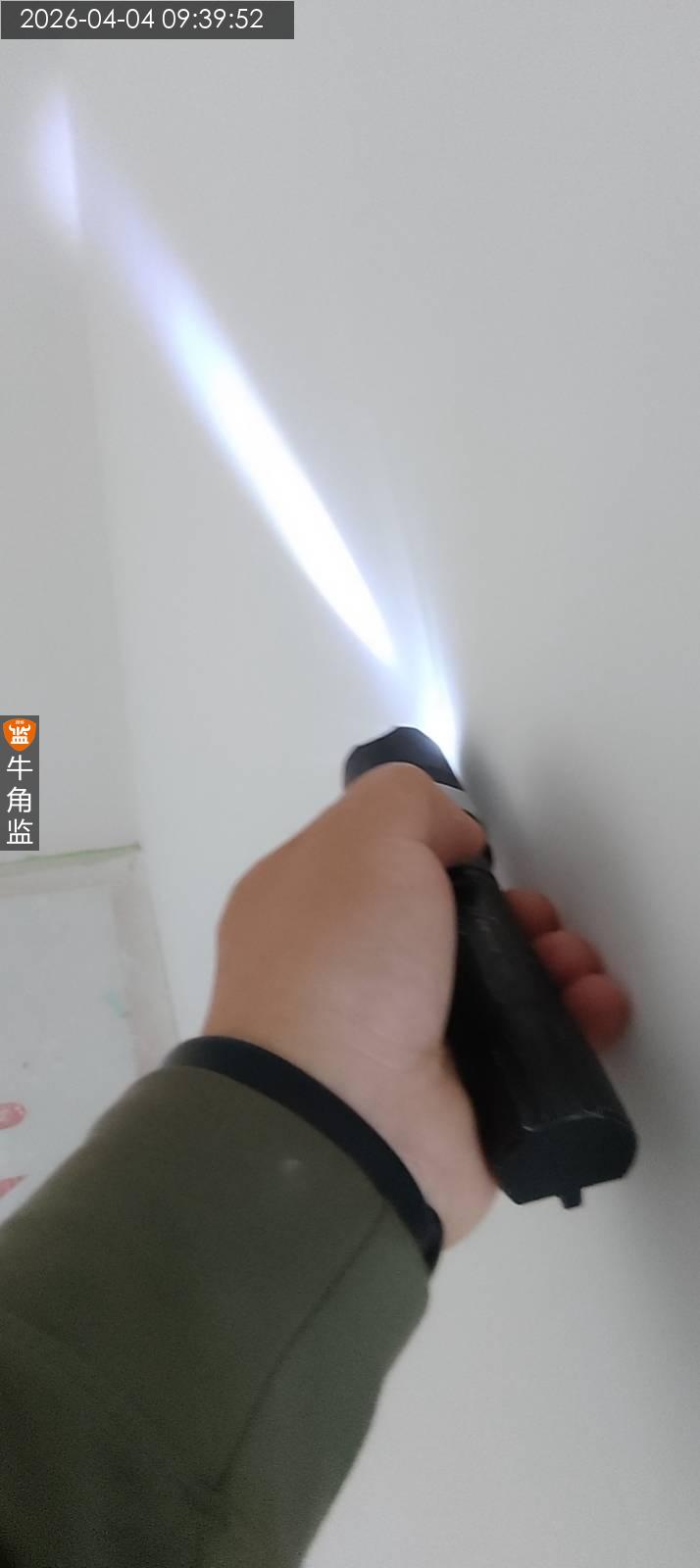

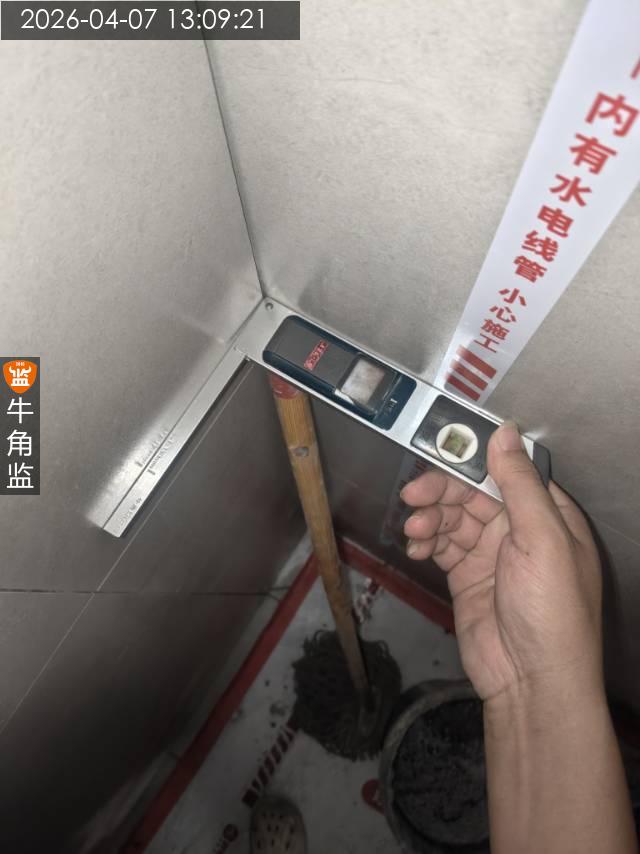

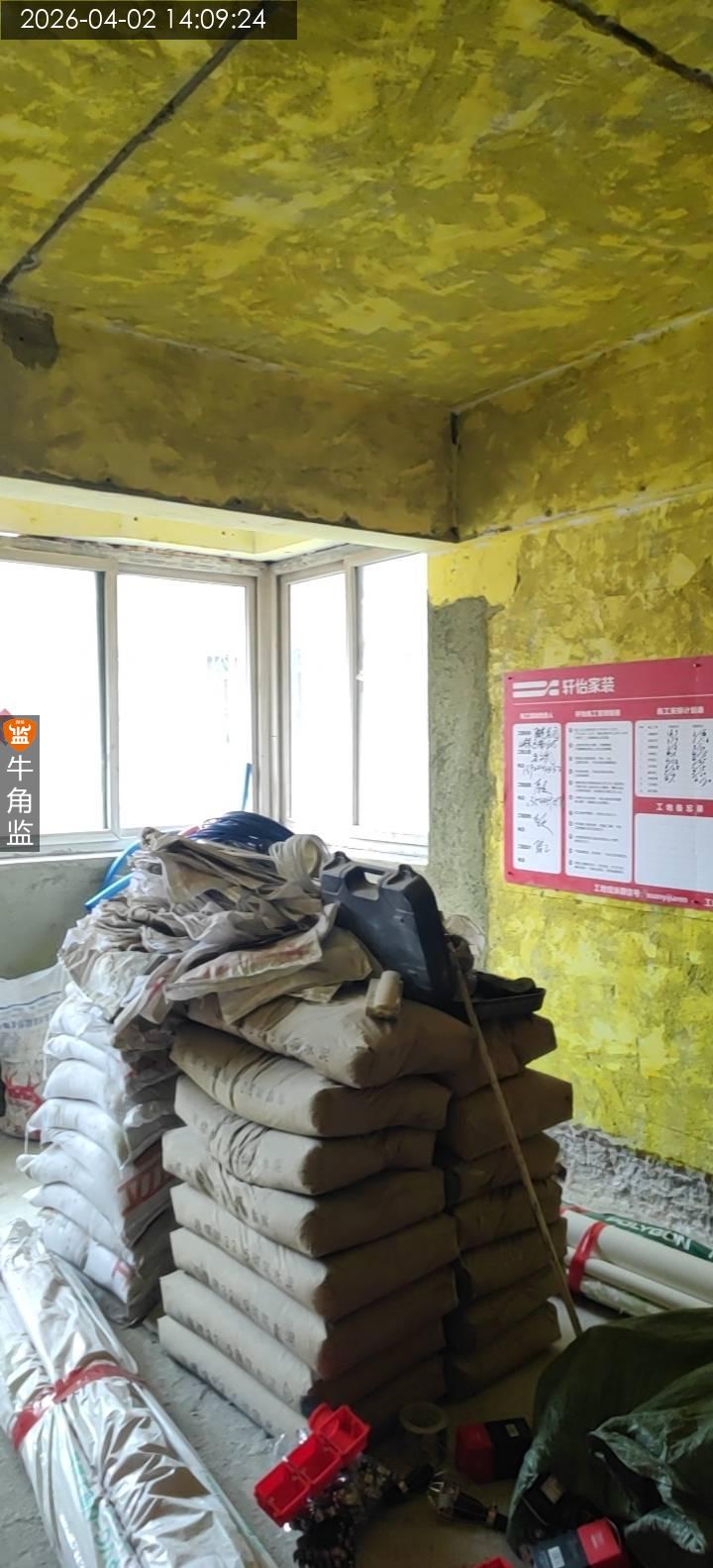

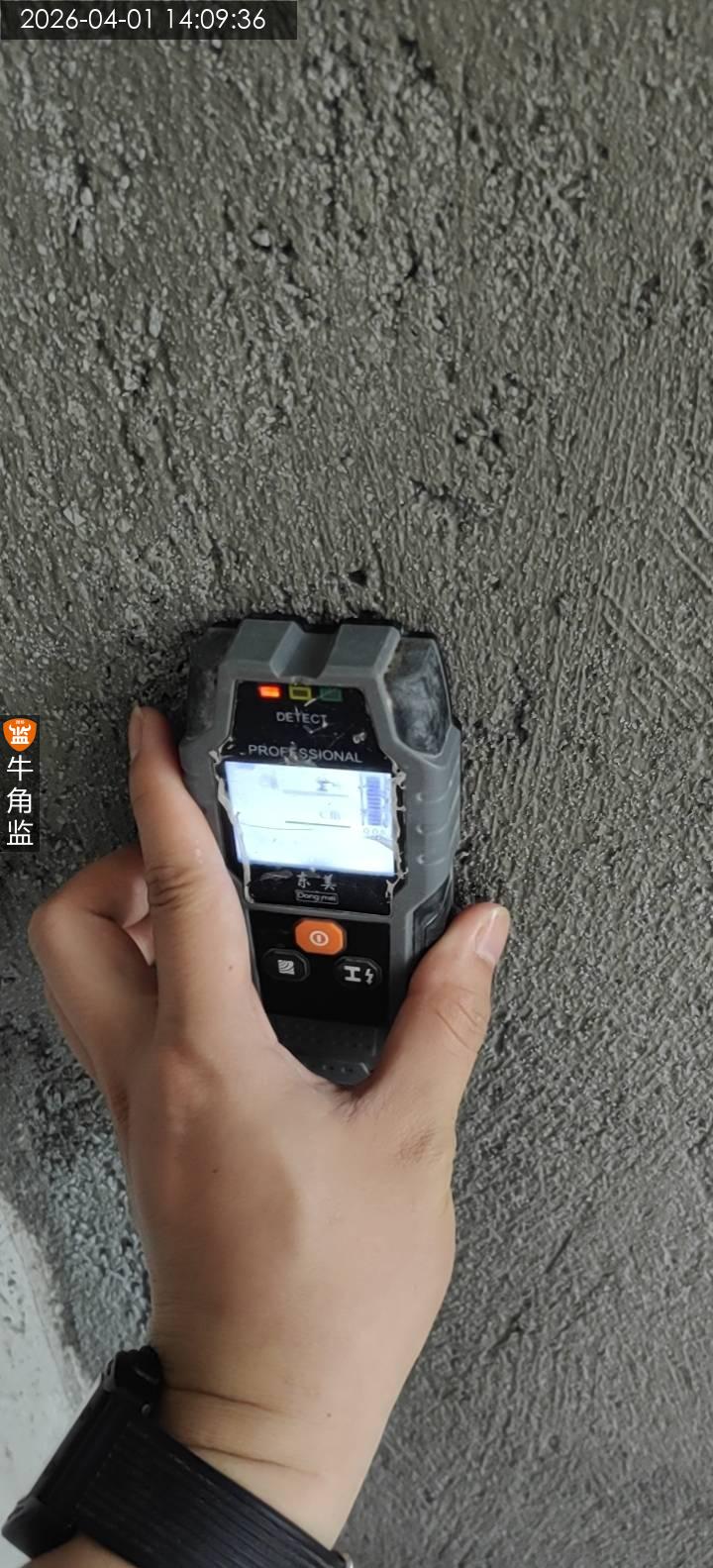

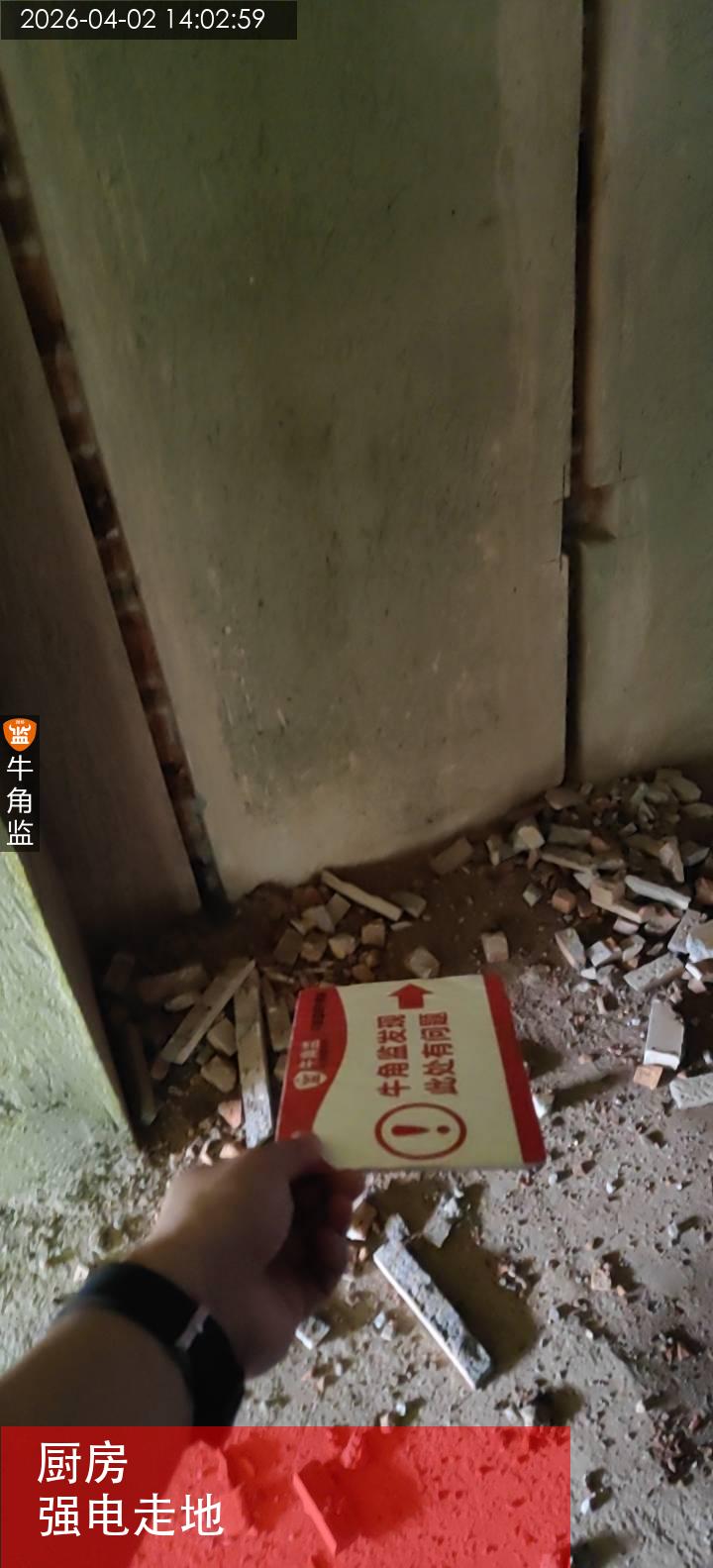

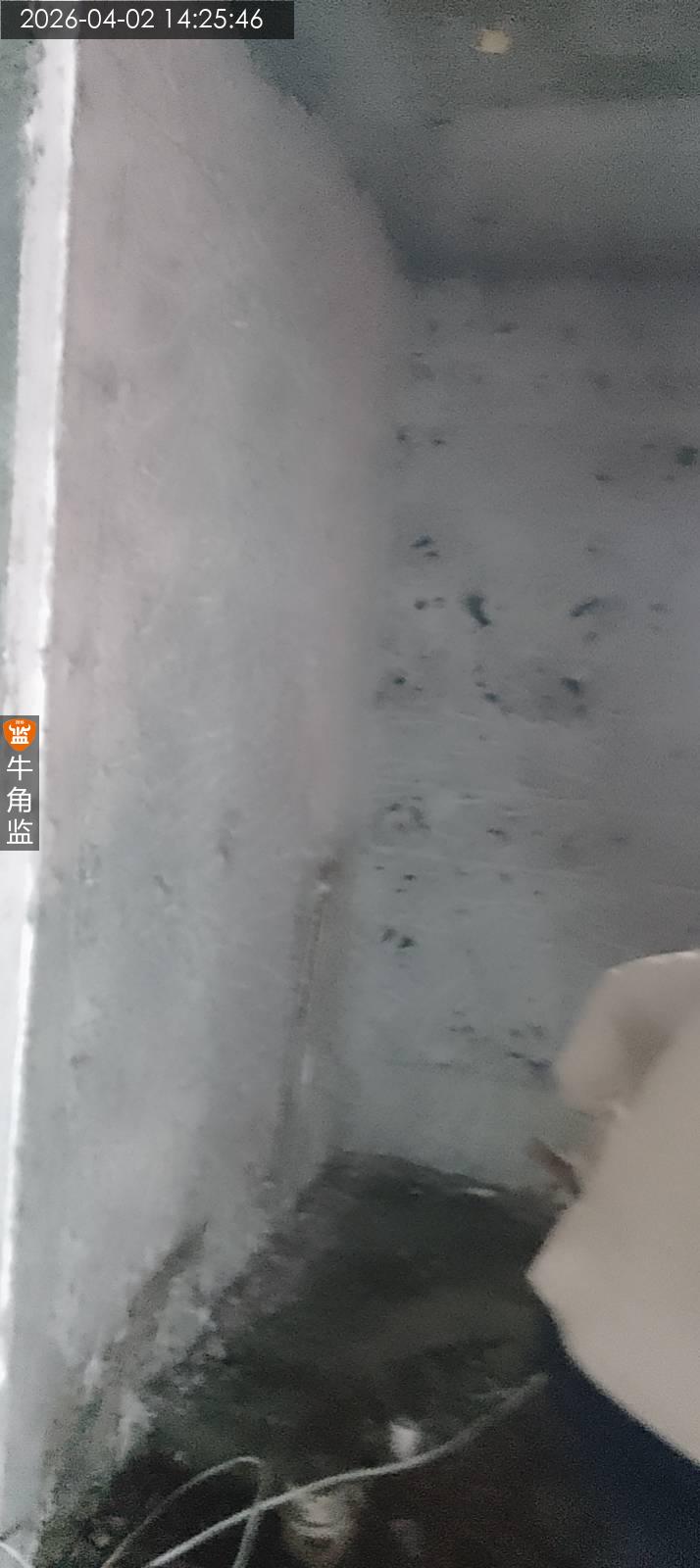

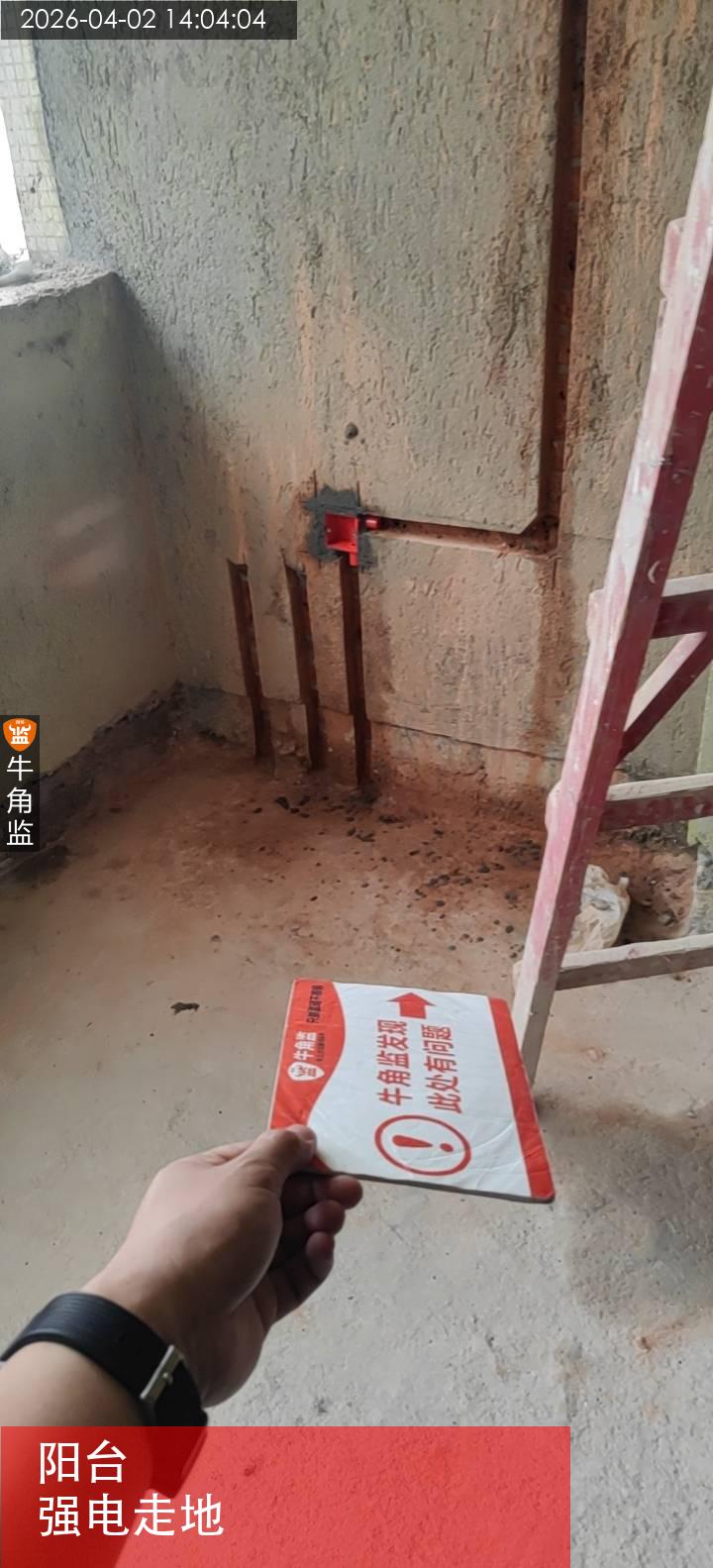

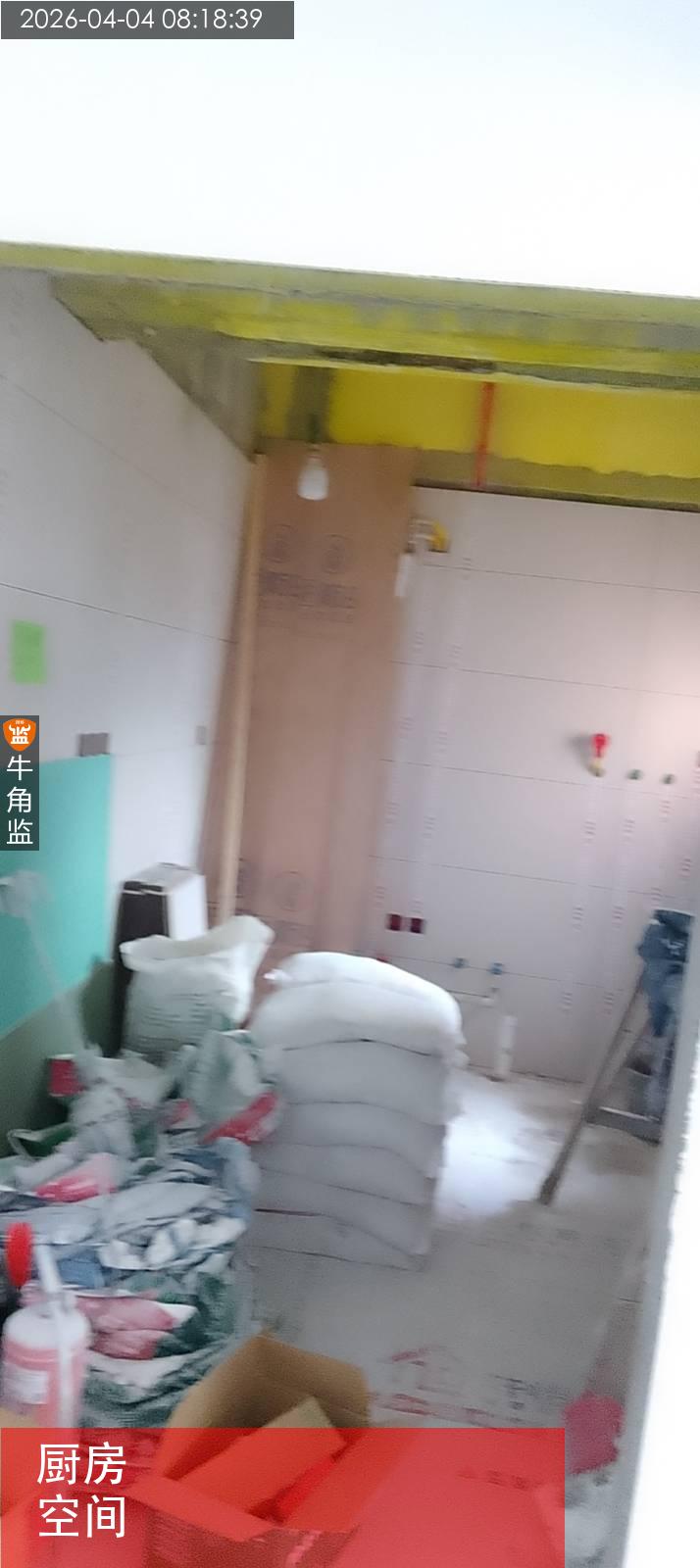

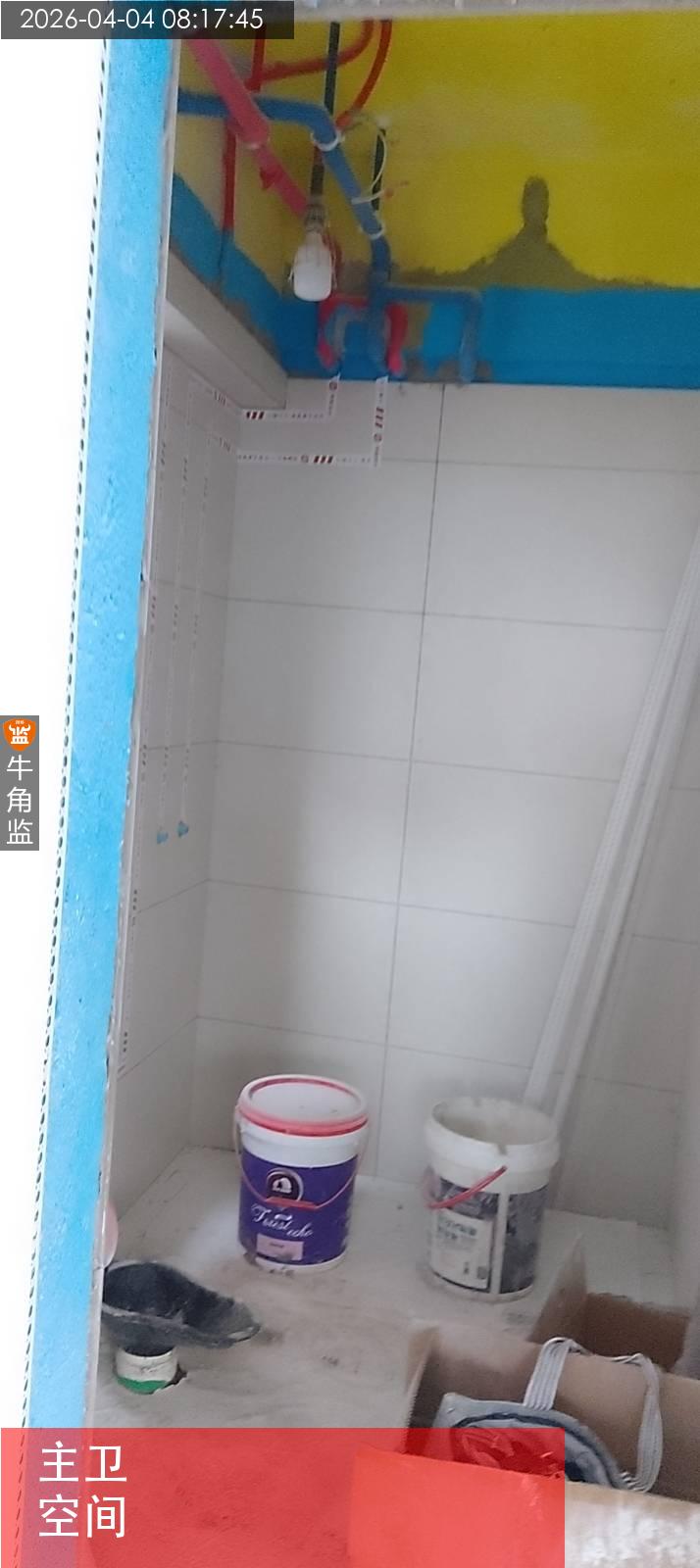

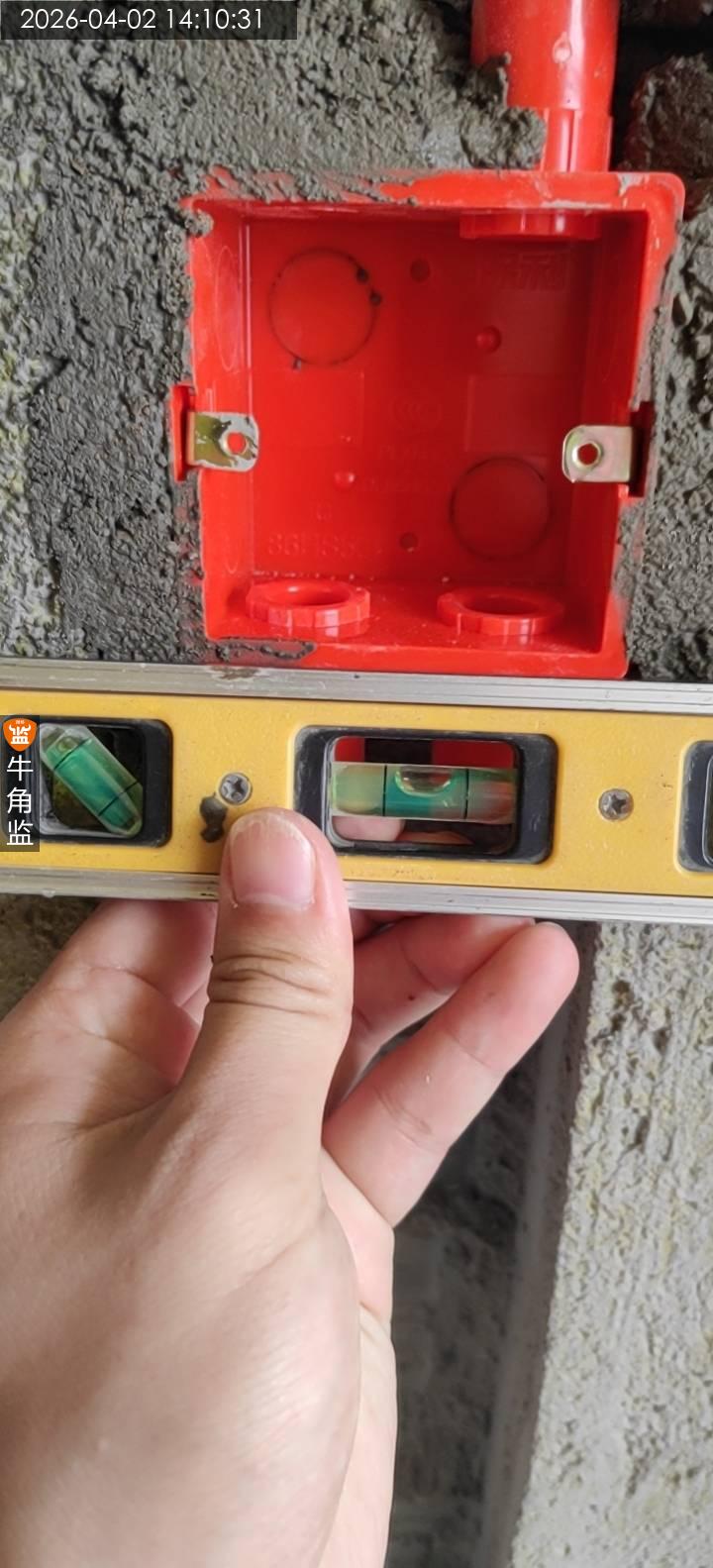

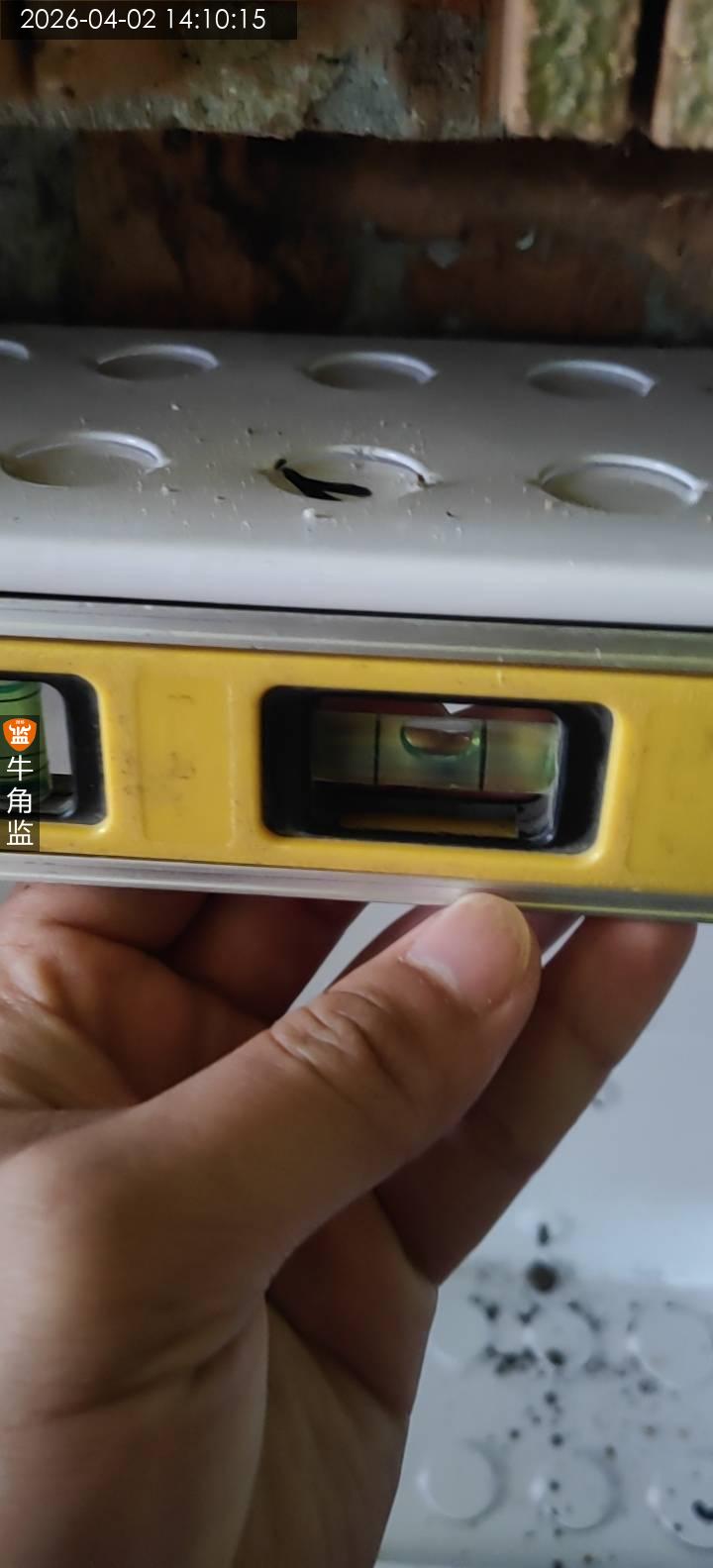

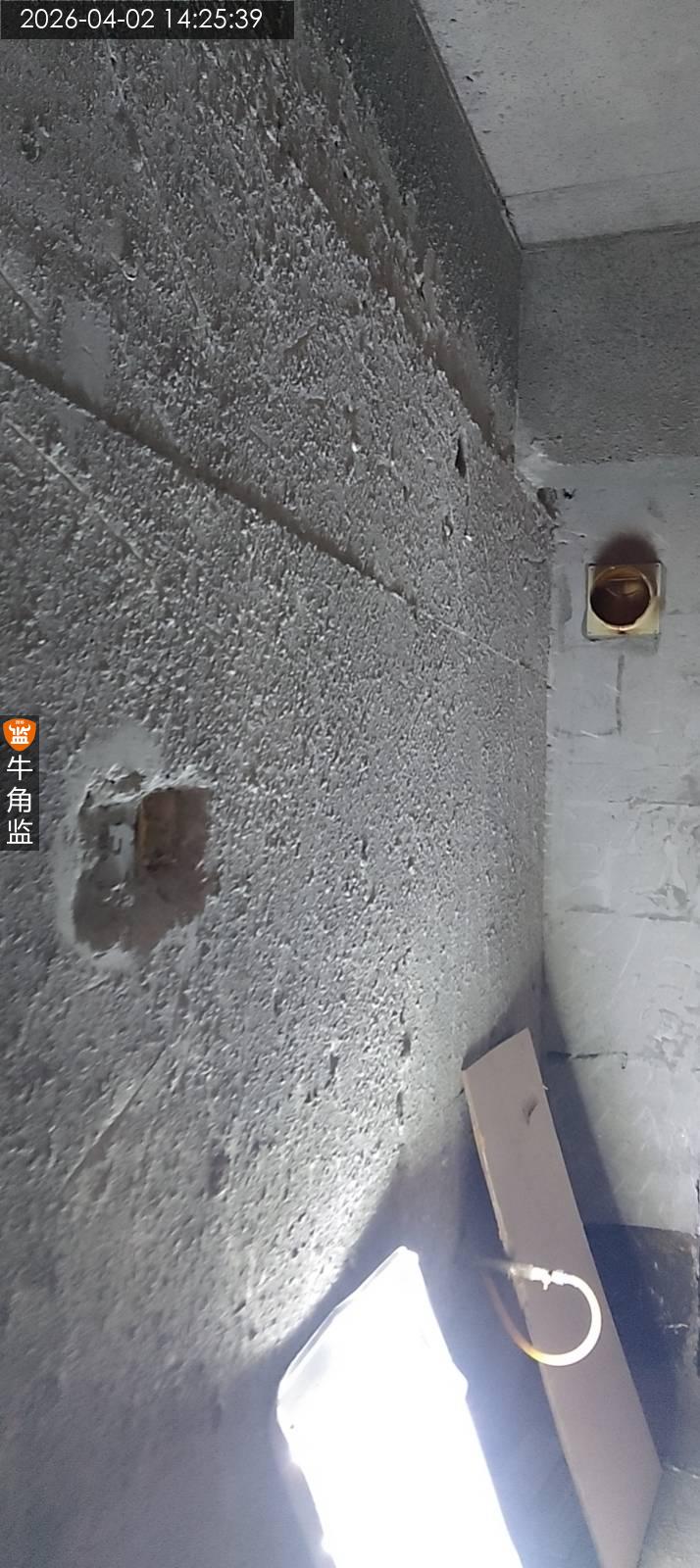

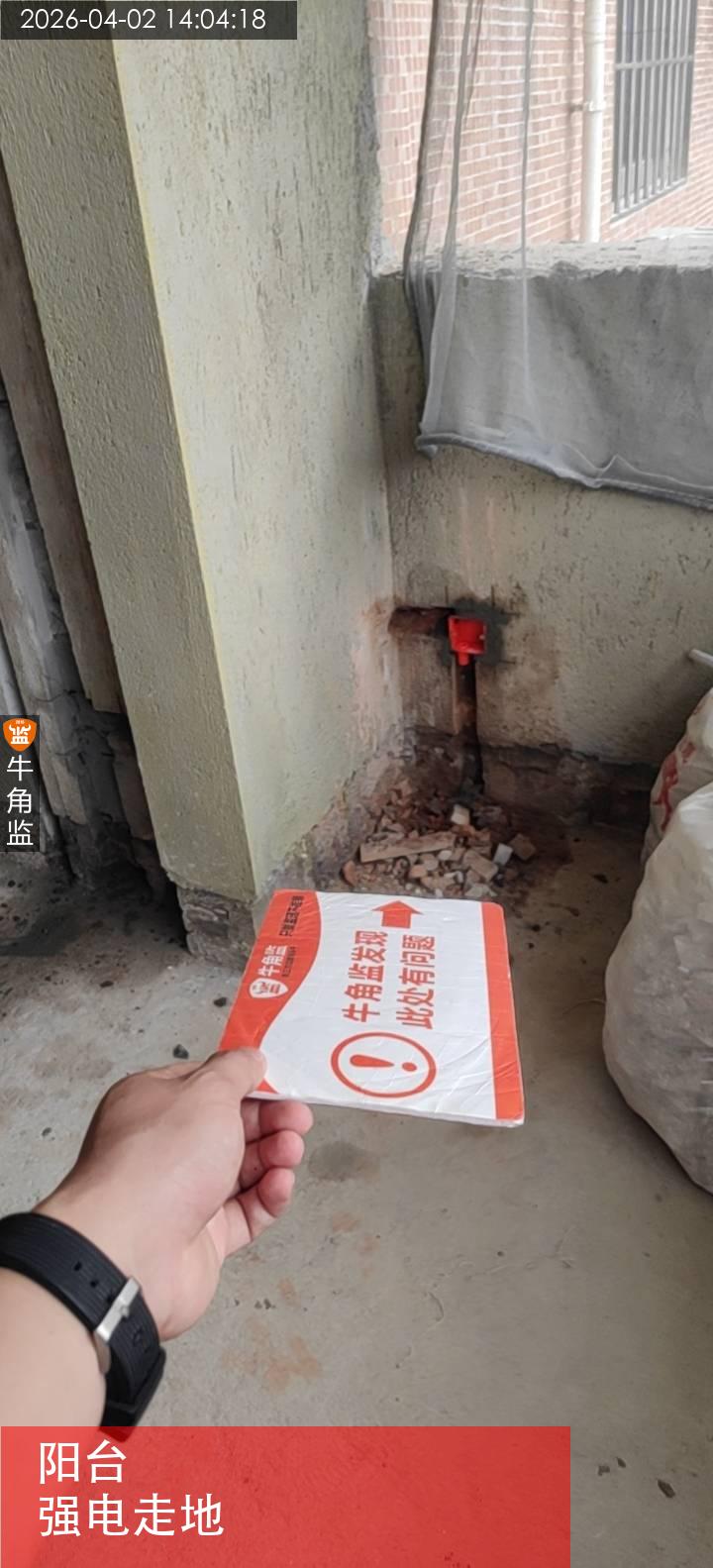

本次检查为水电材料验收及开槽巡检总结如下 一、本次检查内容及概述 现场有一名工人施工水电,本次主要检查水电材料,所使用工具为卷尺,水平尺等 二、往期隐患整改情况 往期隐患部分未整改,应提醒施工方及时整改,易覆盖的照片形式反馈 三、本次检查发现问题 1、入户主线为6平方电线,建议更换为10平方 2、厨房及阳台强电走地,建议后期该位置整条线管过,如有接头应打密封胶处理 3、预算上无网线品牌型号及现场网线为六类网线,建议同设计师核查网线品牌型号,使用超六类网线。 四、检查结论 本次检查所发现问题应当及时整改并反馈 五、后期施工建议 1、强弱电间距不应小于20cm;弱电线管单管单线;单组回路应设置专管专线;插座底盒应安装平整,避免面板安装不平整;线管与底盒应设置杯锁。 2、常规水电位置确定外,需要多确认扫地机器人、挂烫机、排烟位置、排污位置、地漏位置、中央空调新风出回风位置 3、承重墙剪力墙不可开深度超过2cm线槽,使用黄腊管走线,底盒位置切割底盒不可切割钢筋
2026-04-02
越秀区先********3935
设 计 师:未知
施工队长:林工
工地面积:80.00㎡
装修总价:0.00
本次评价:C
本次评语:

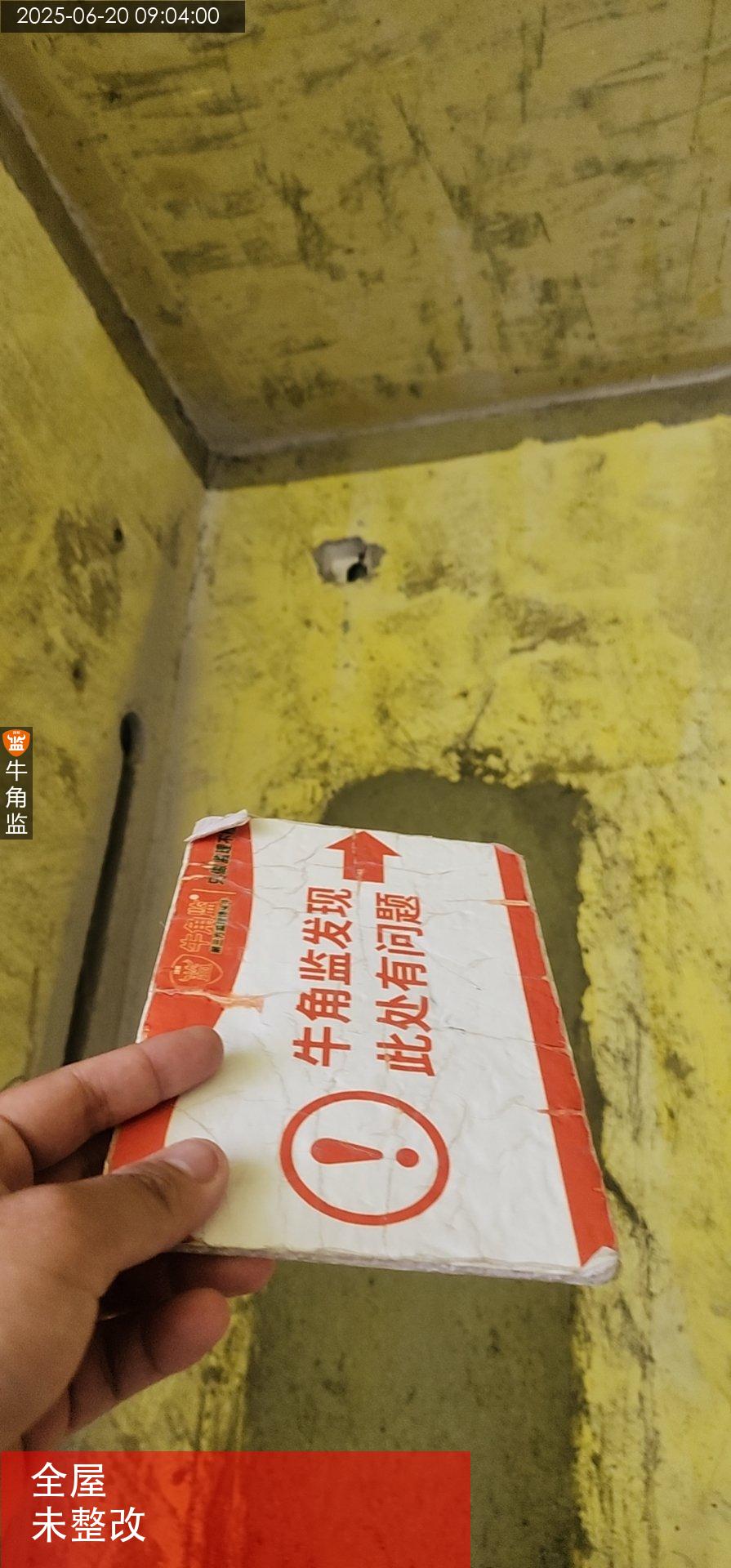

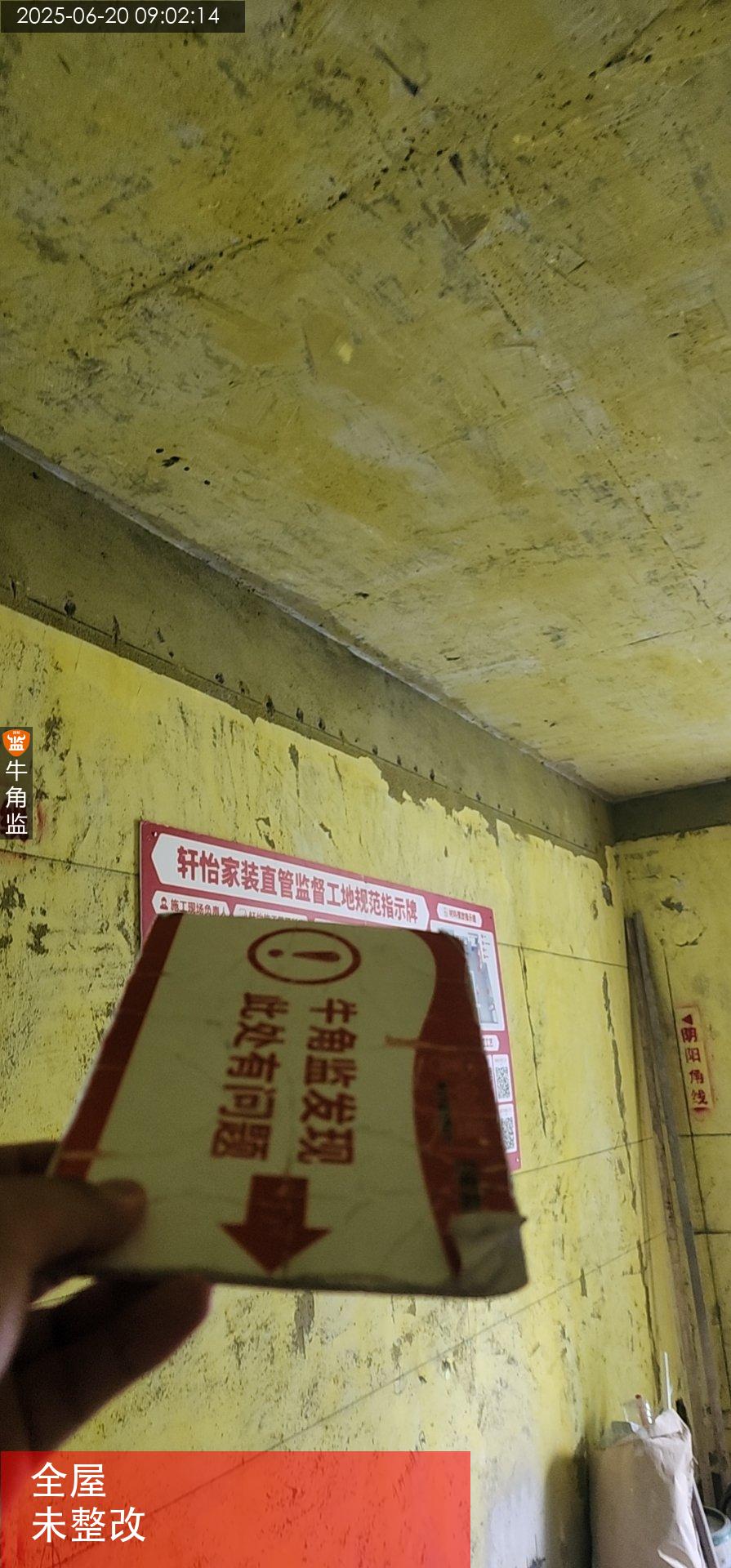

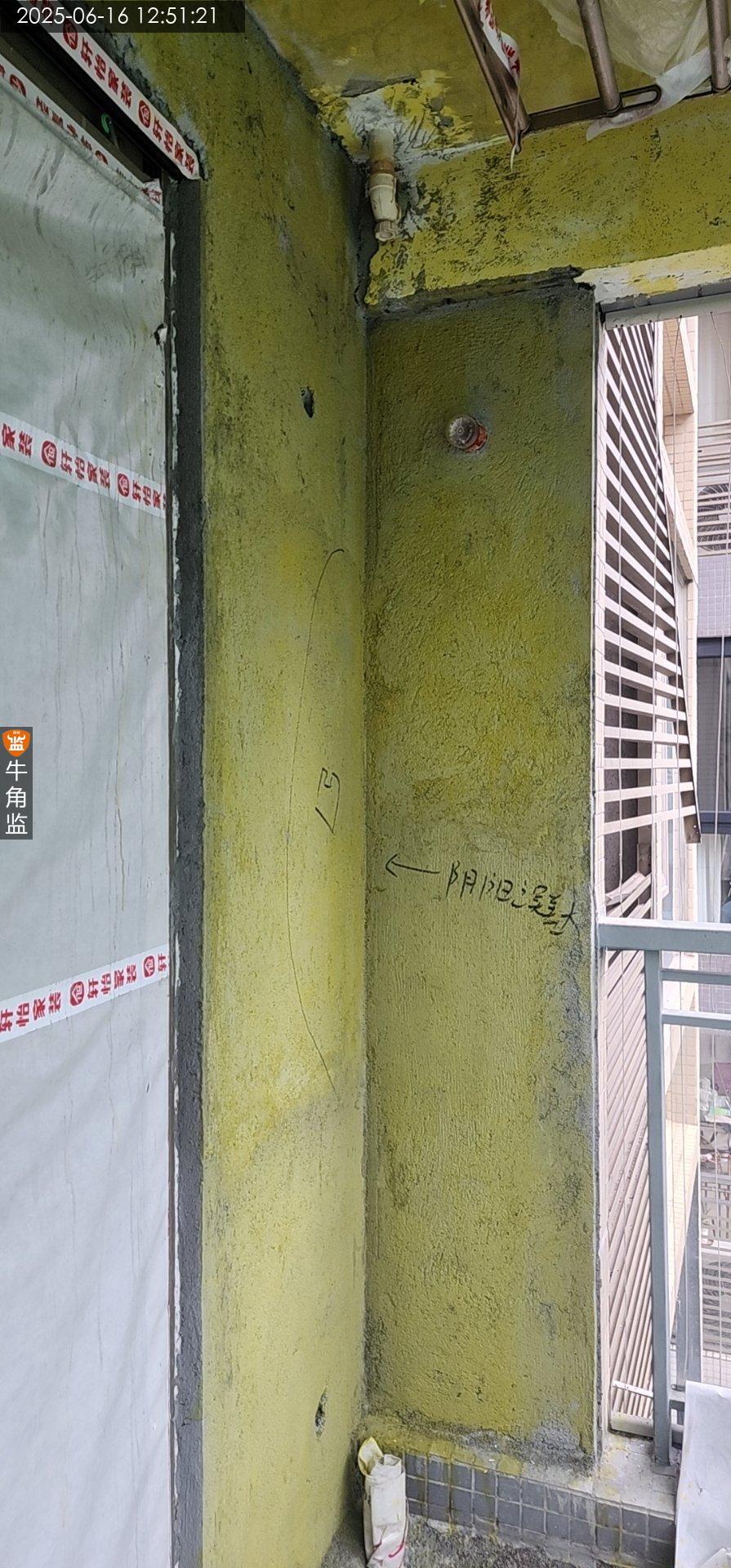

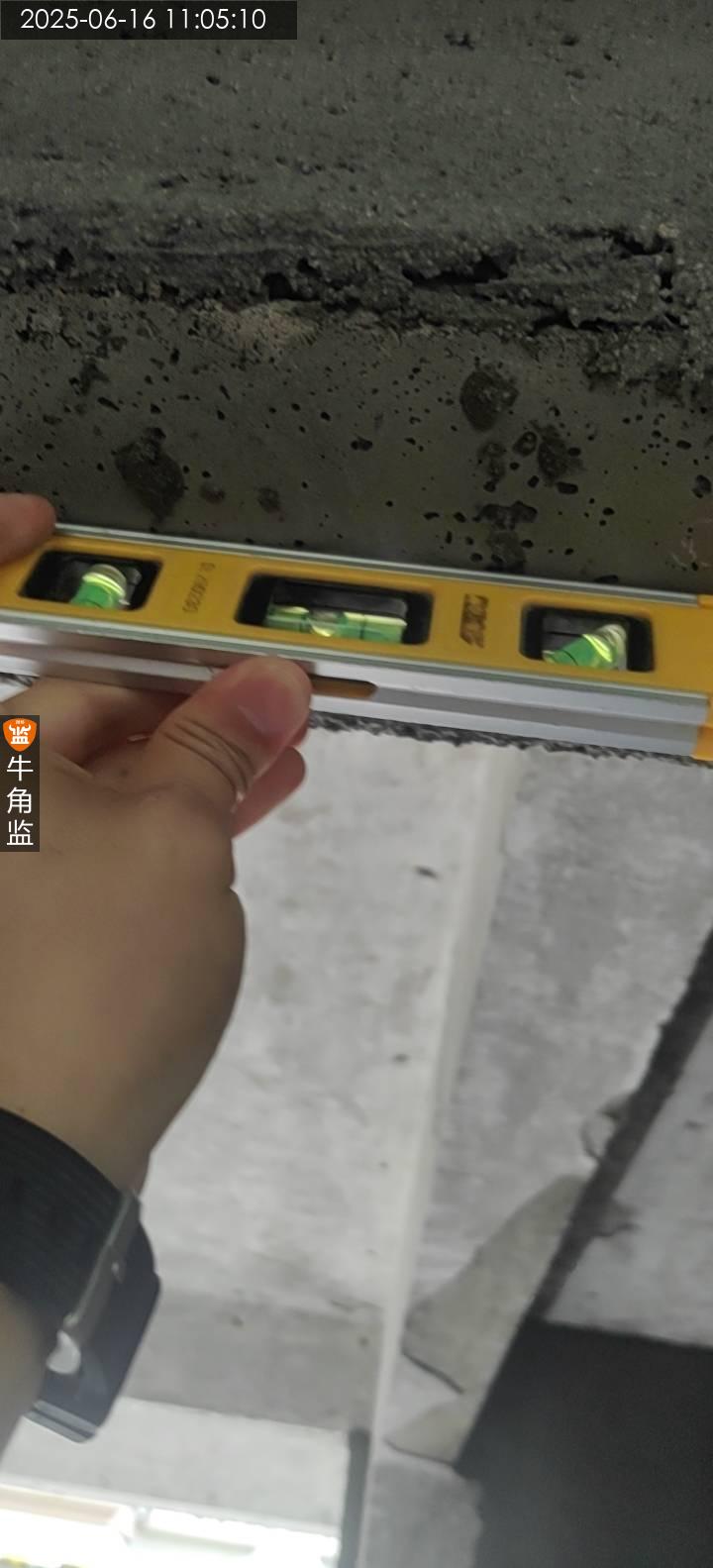

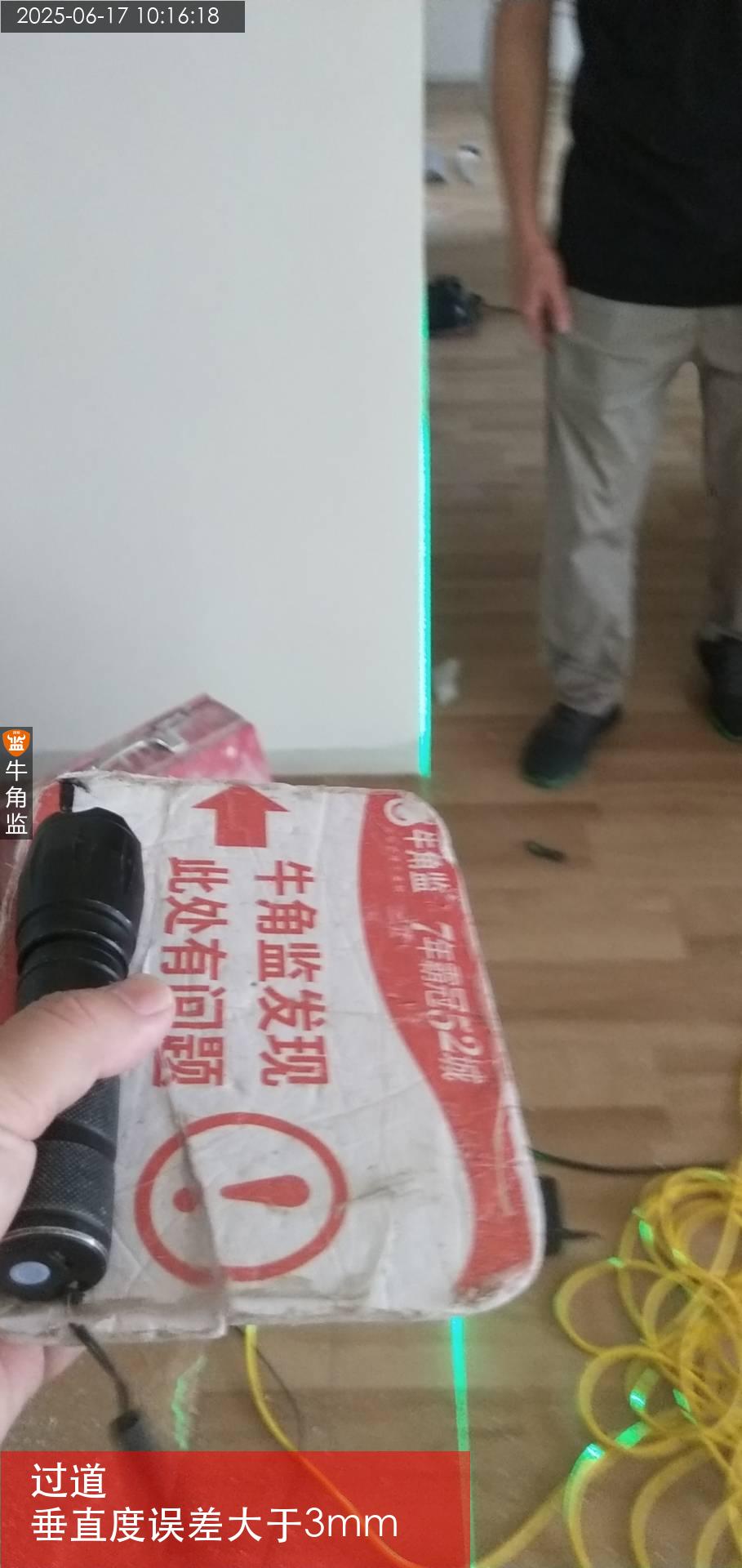

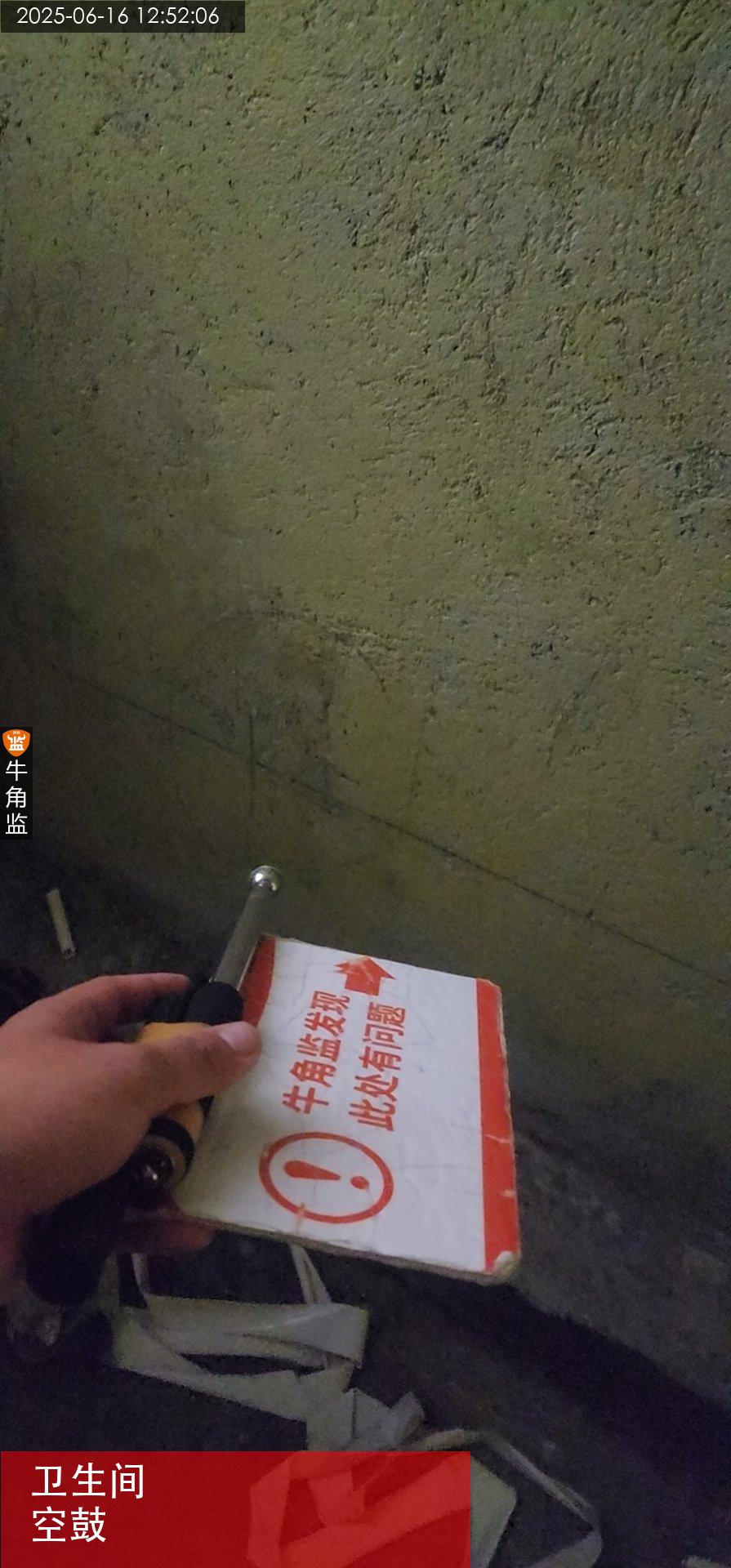

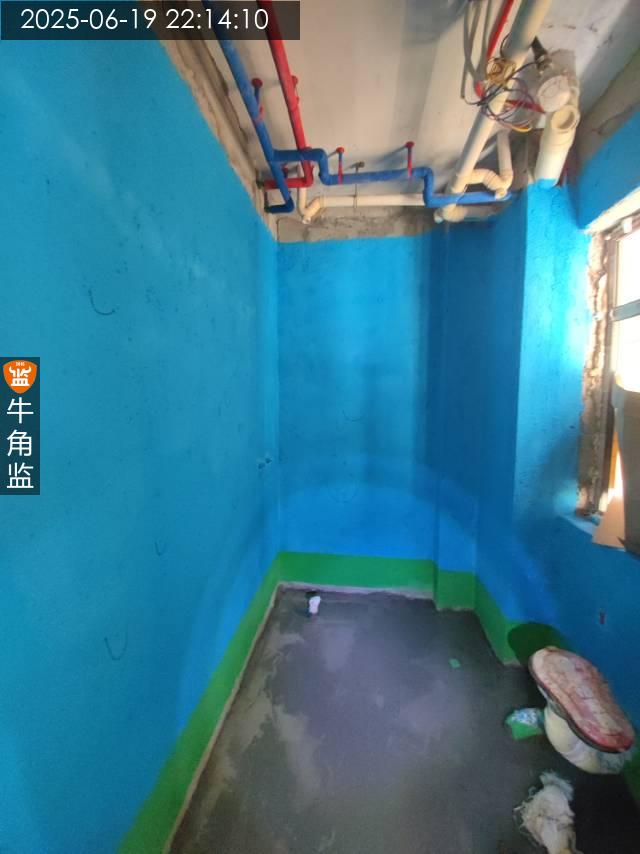

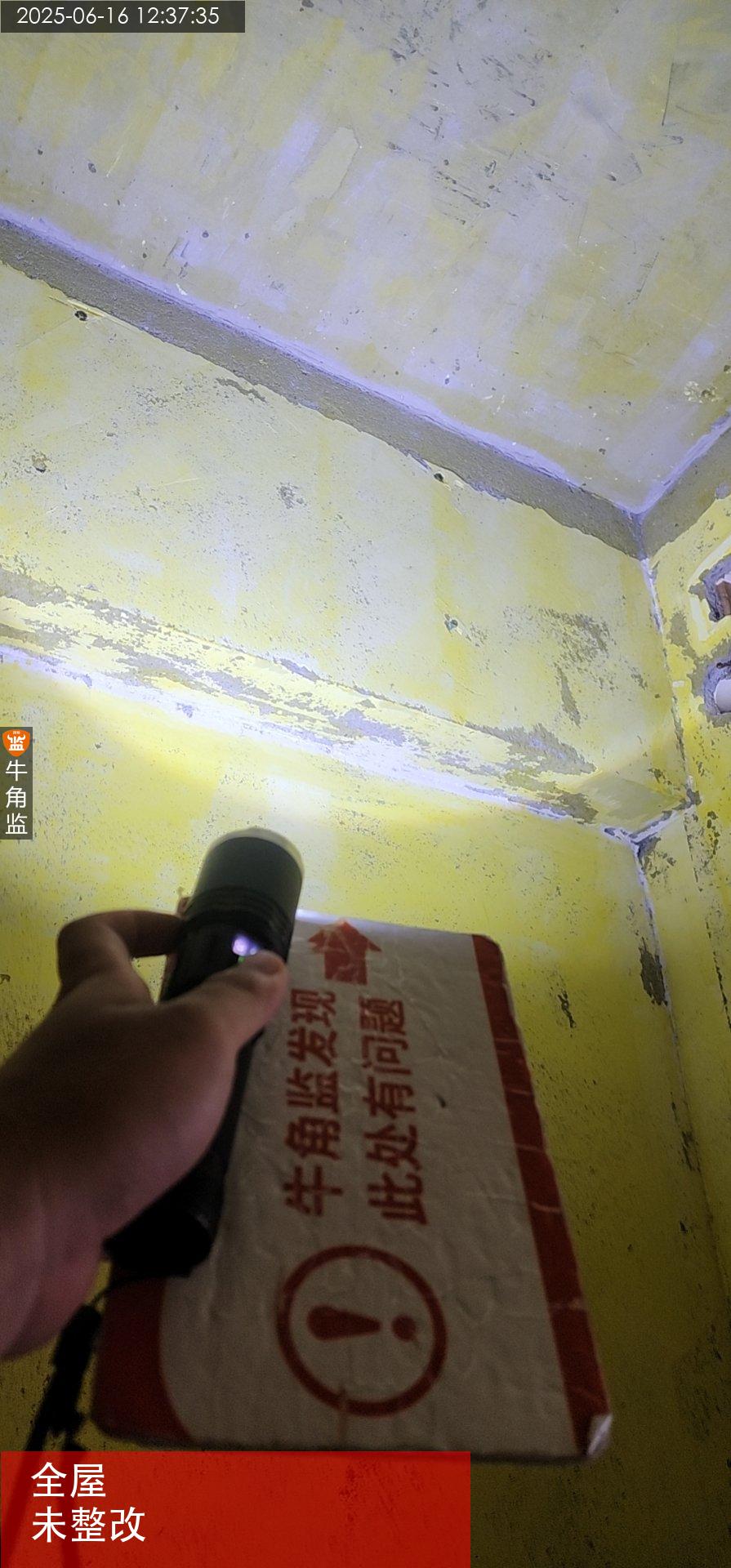

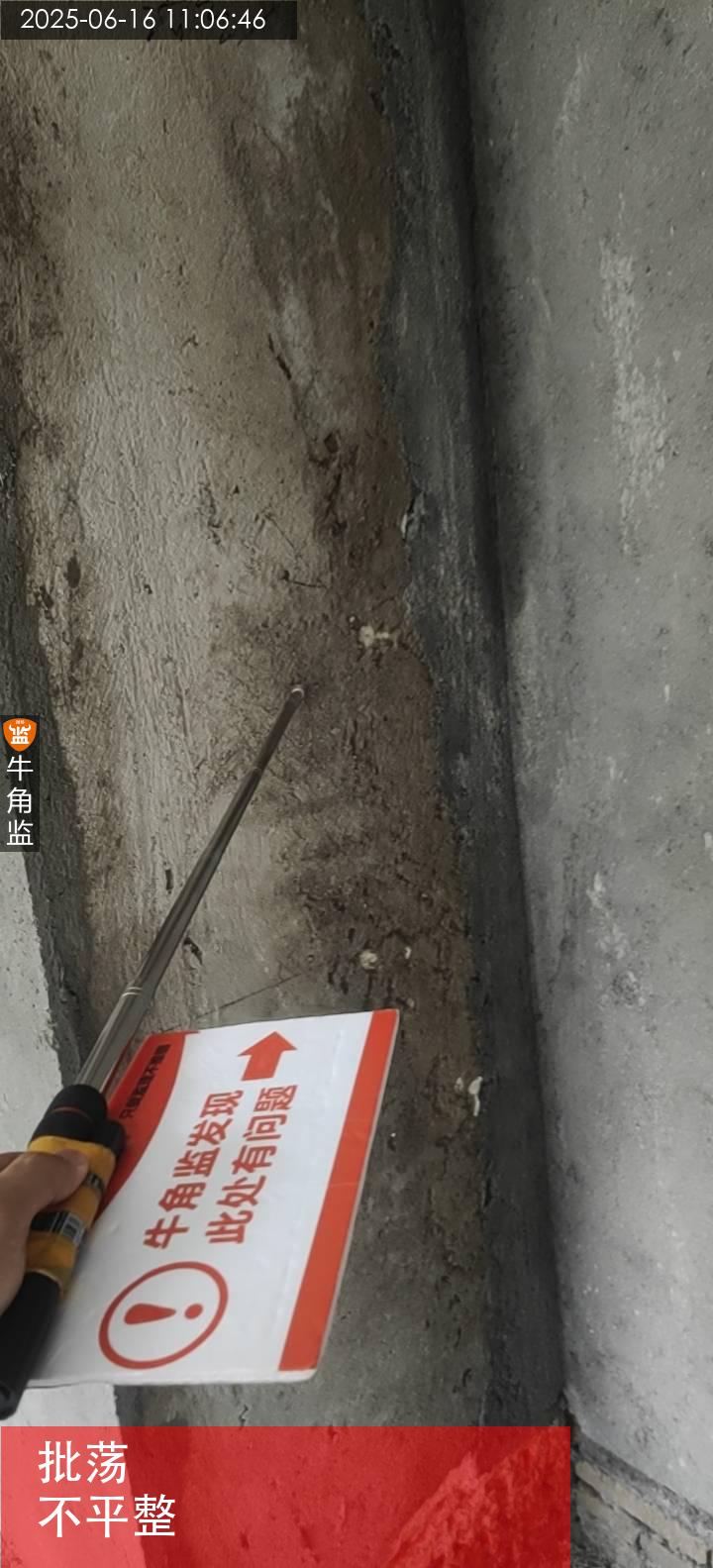

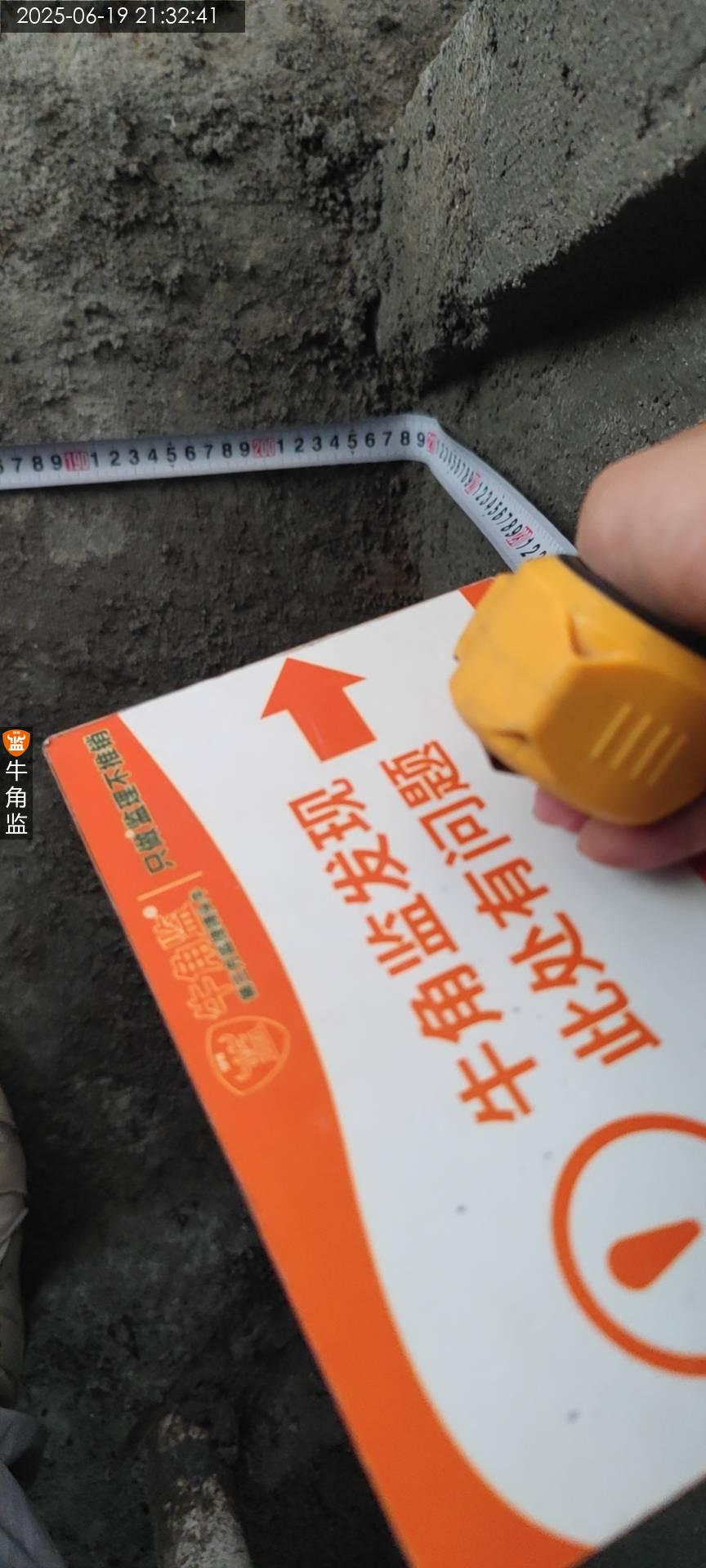

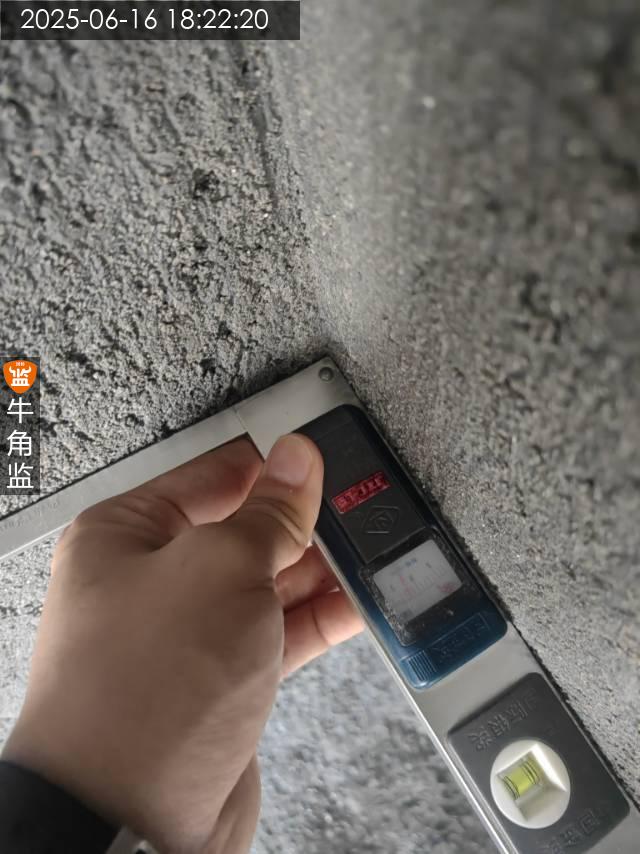

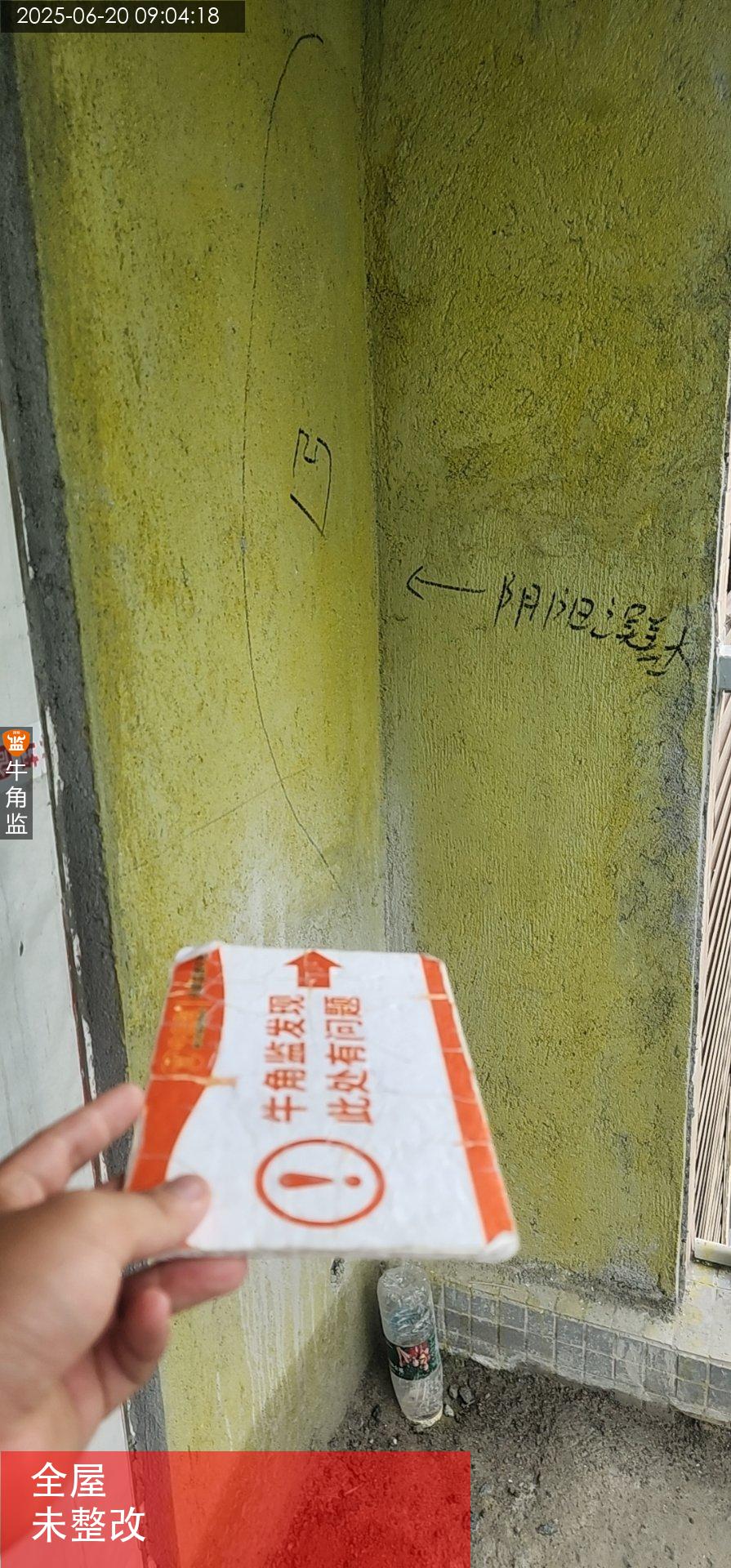

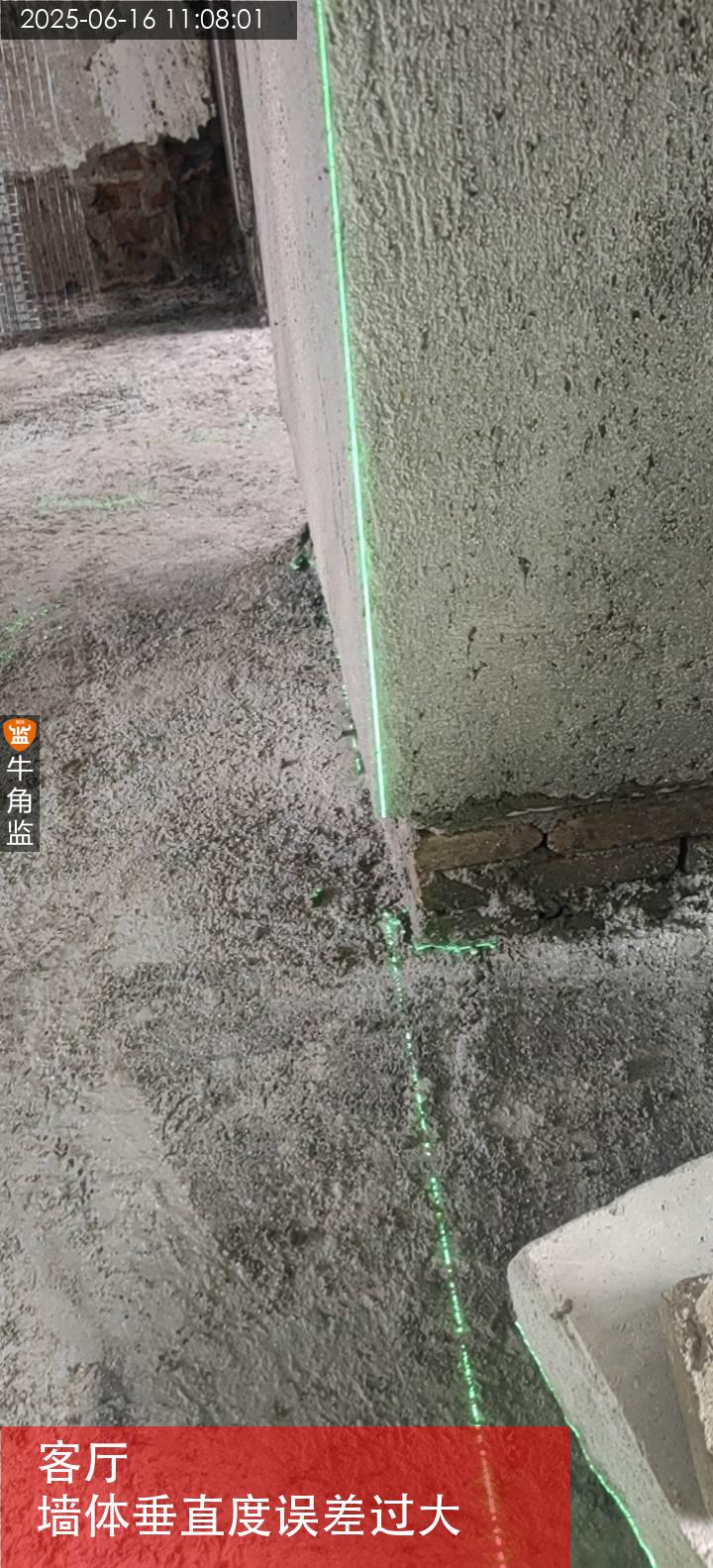

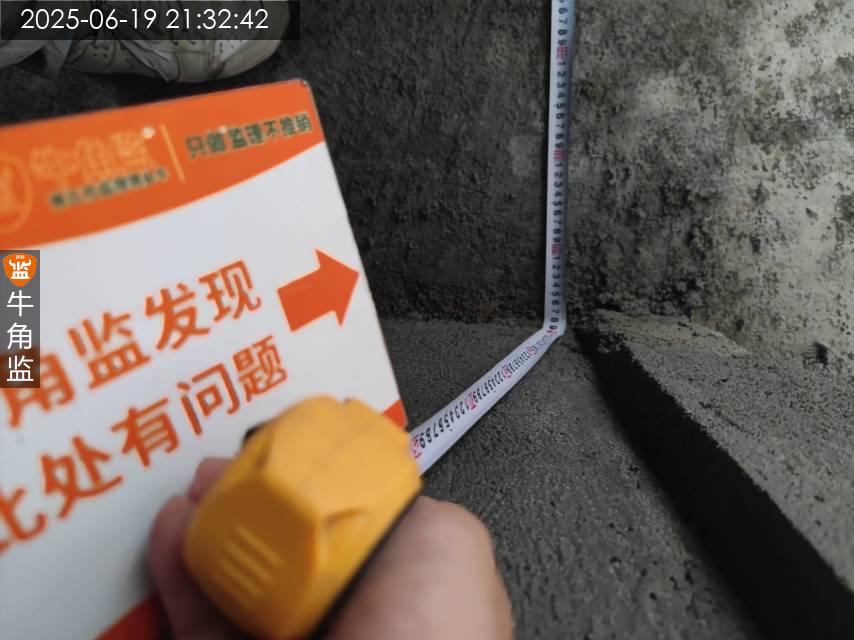

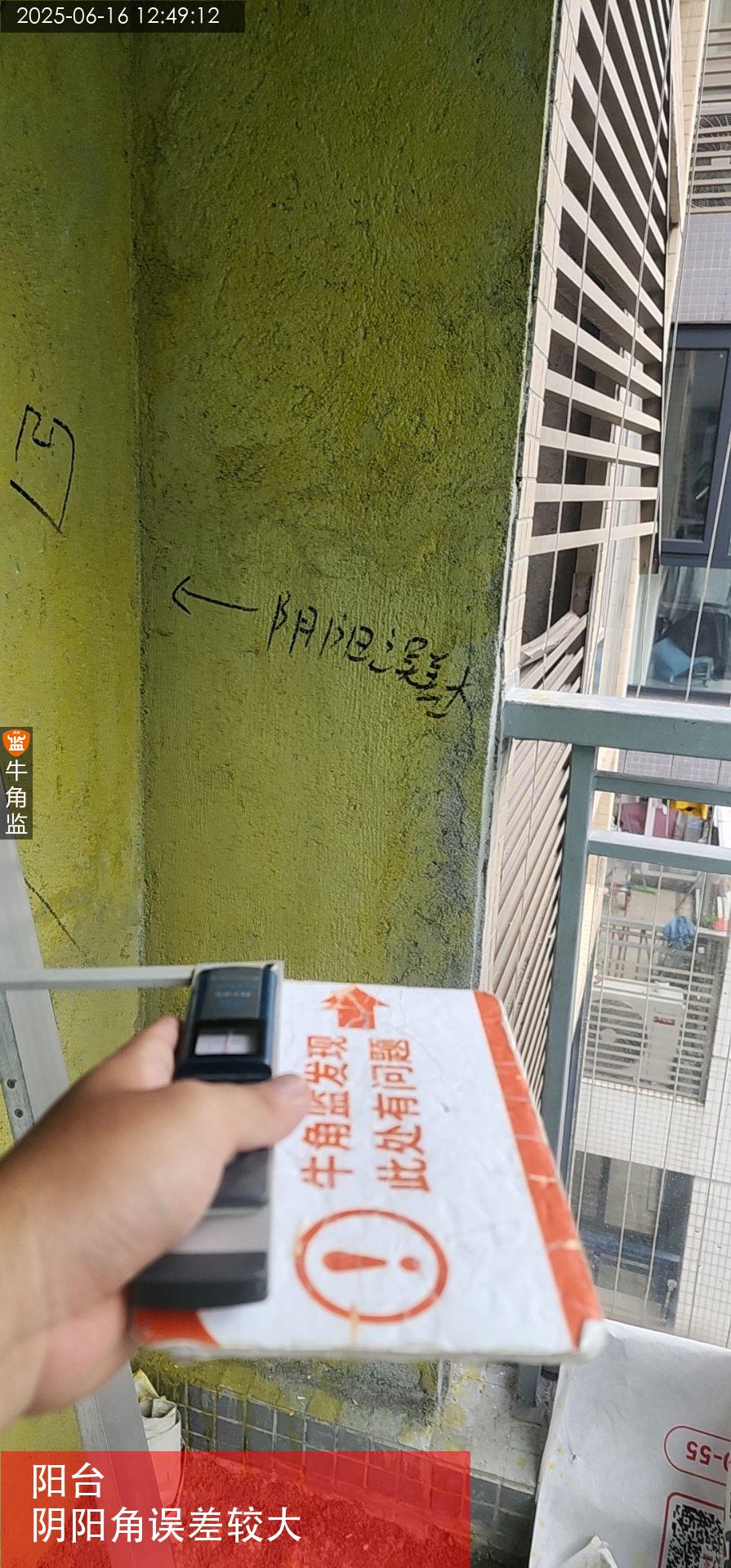

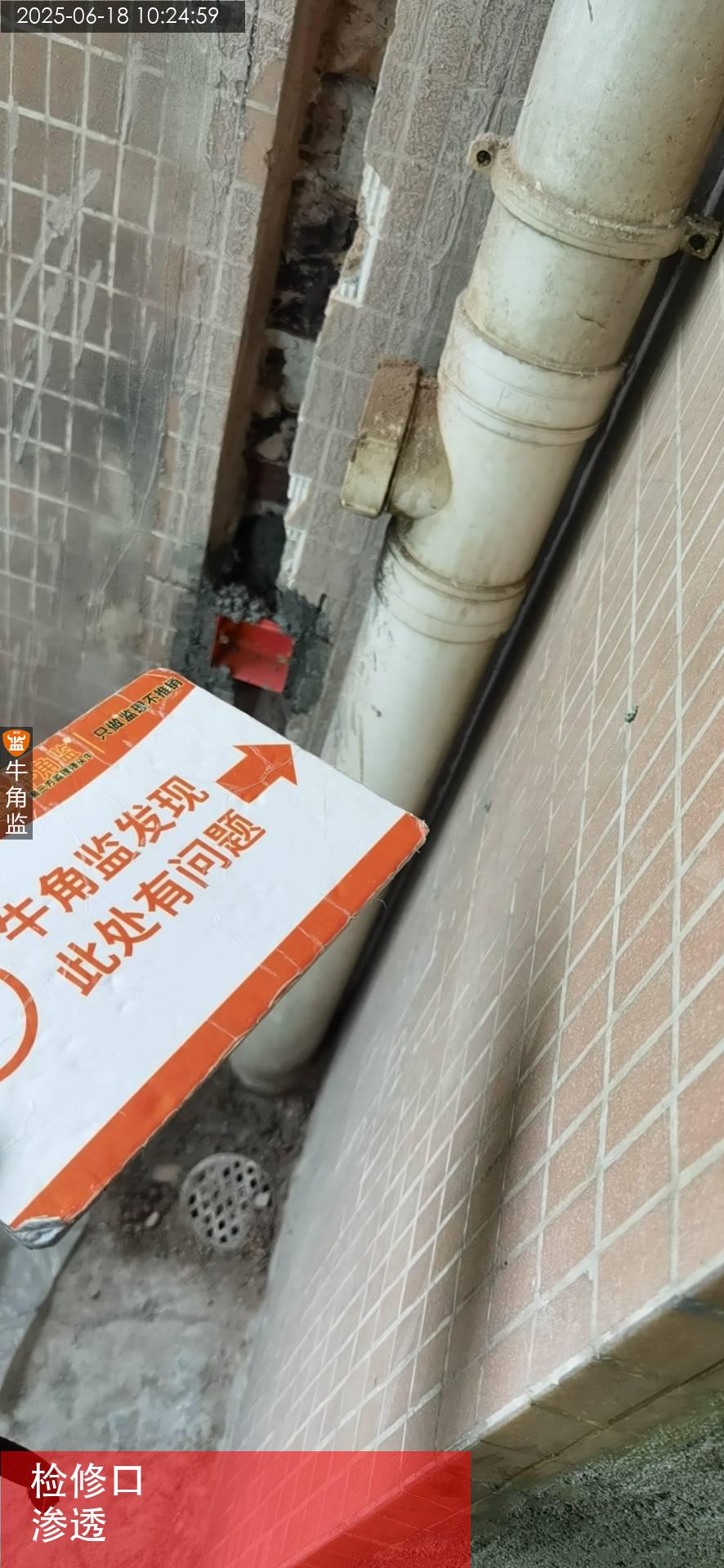

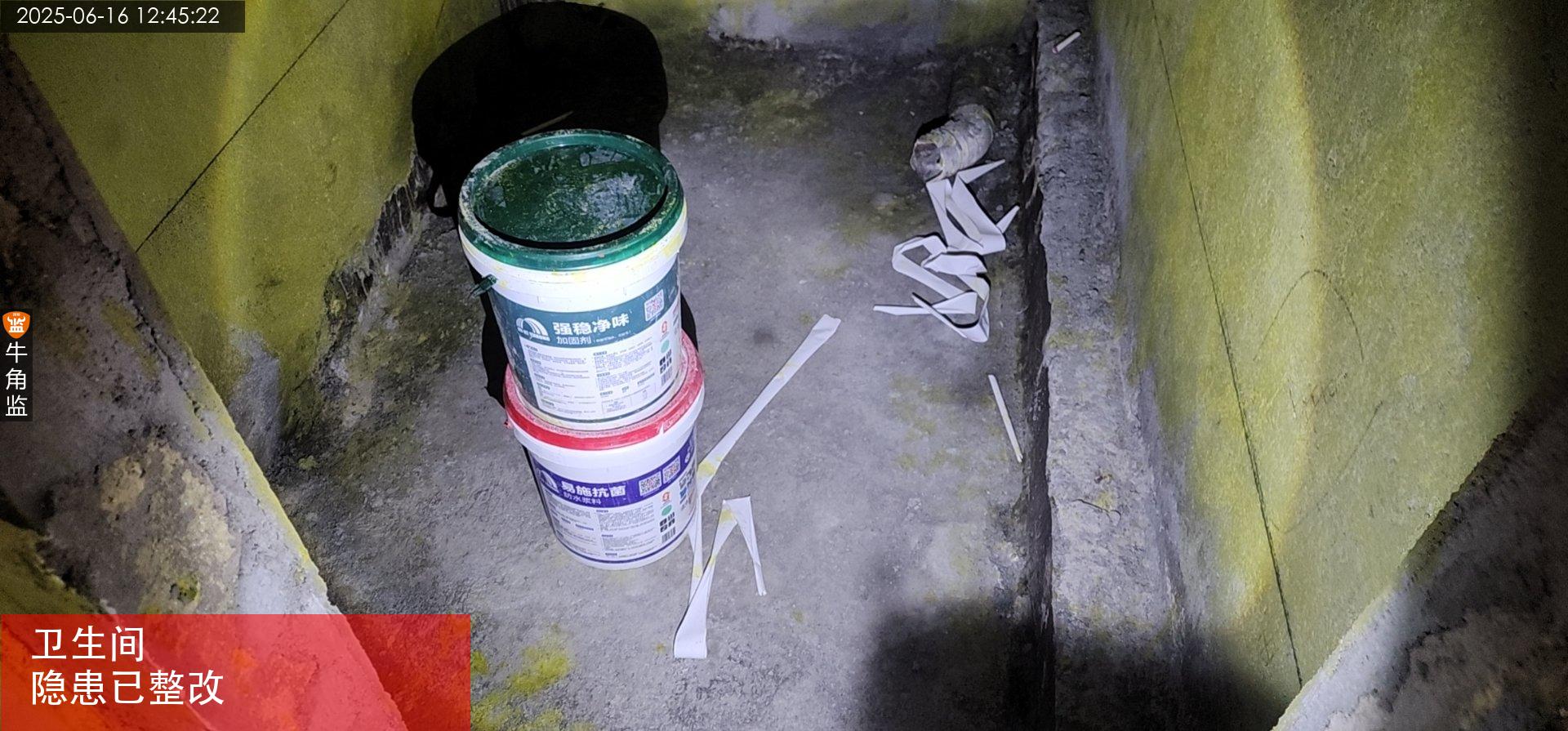

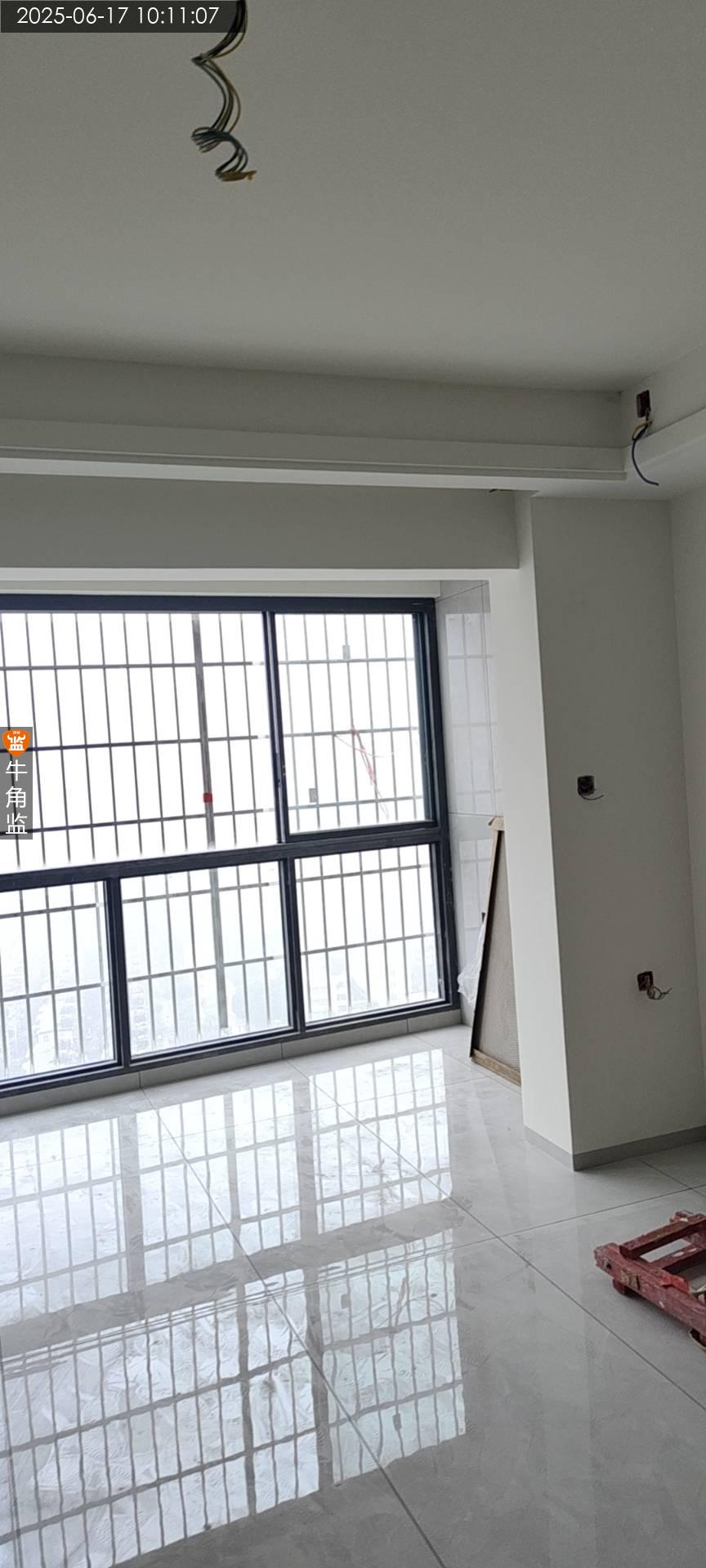

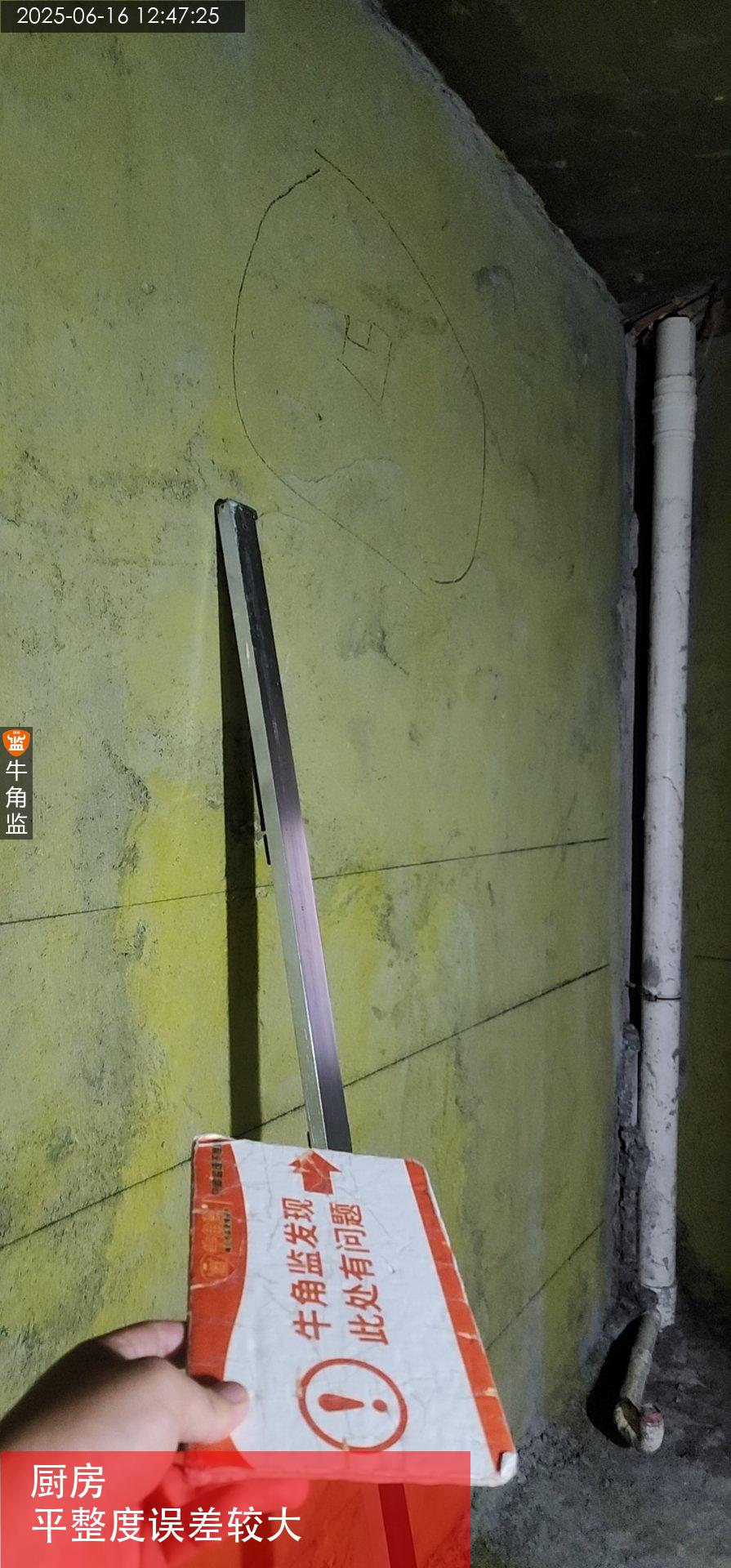

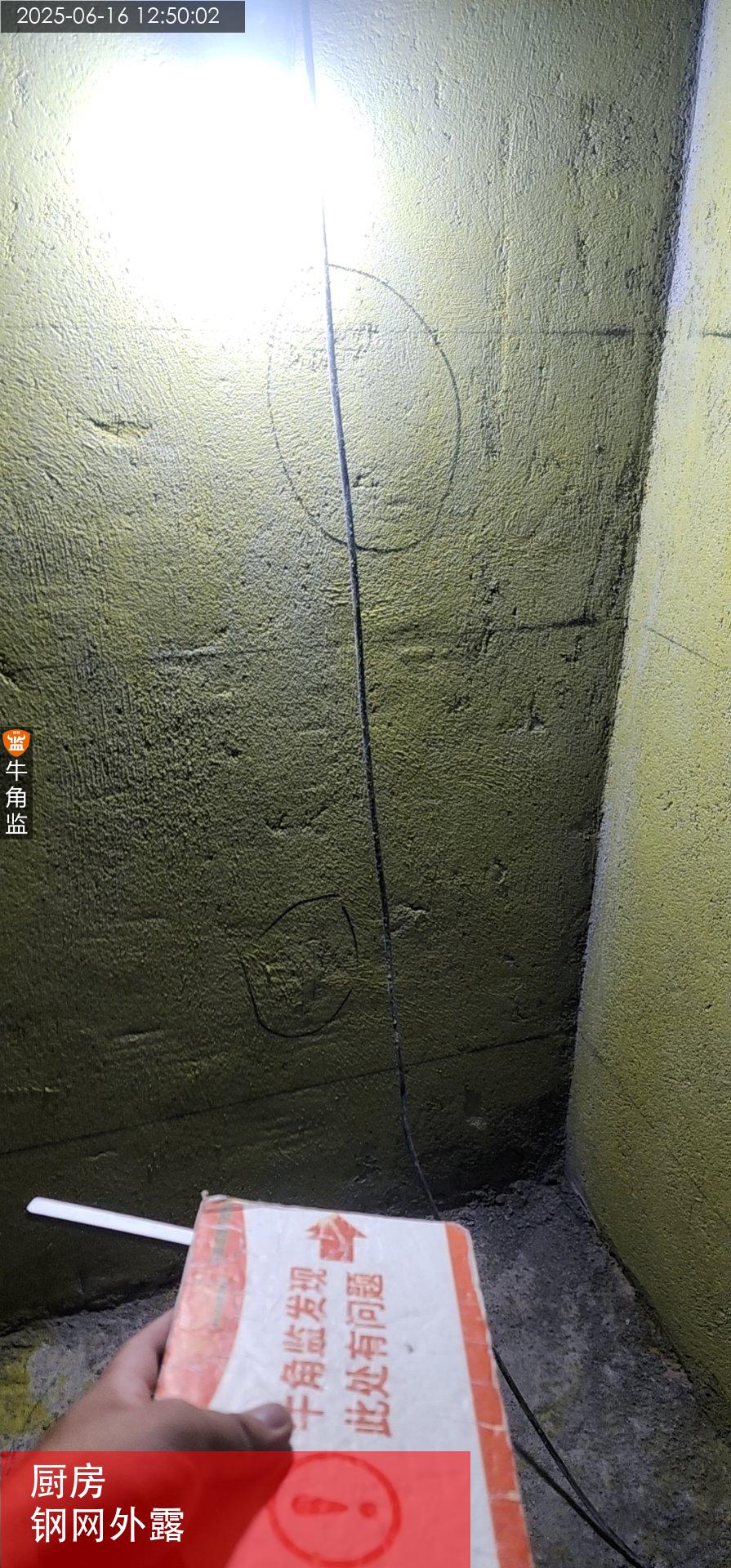

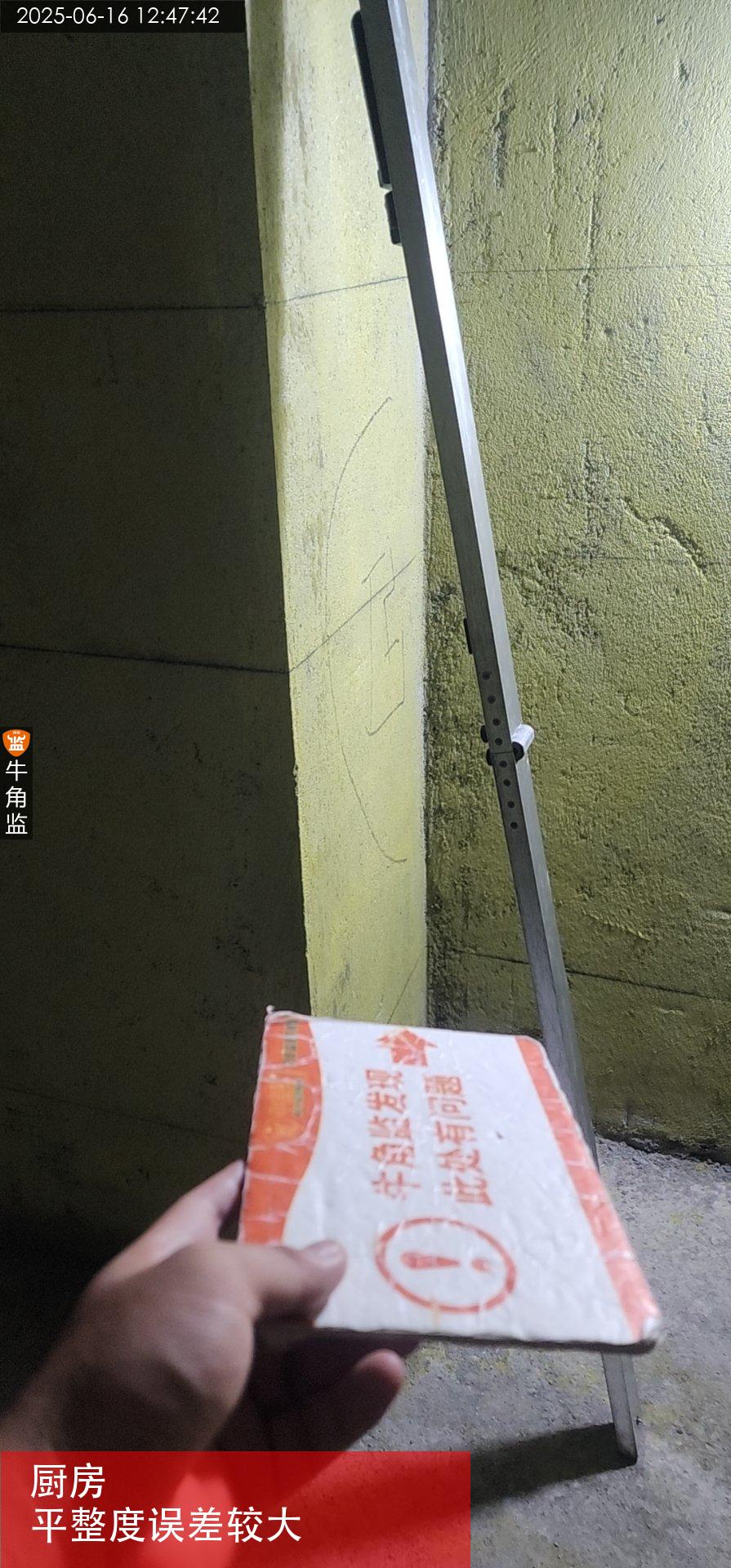

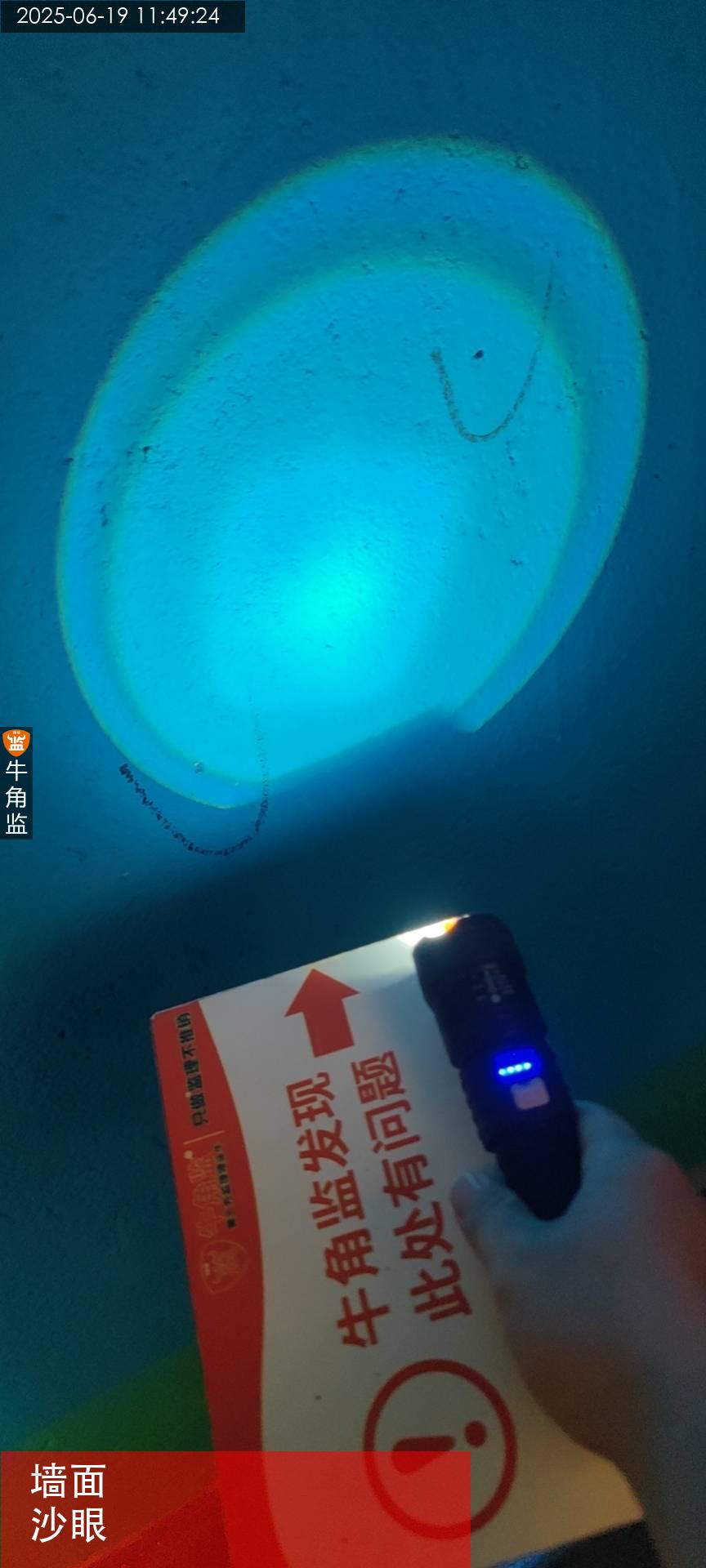

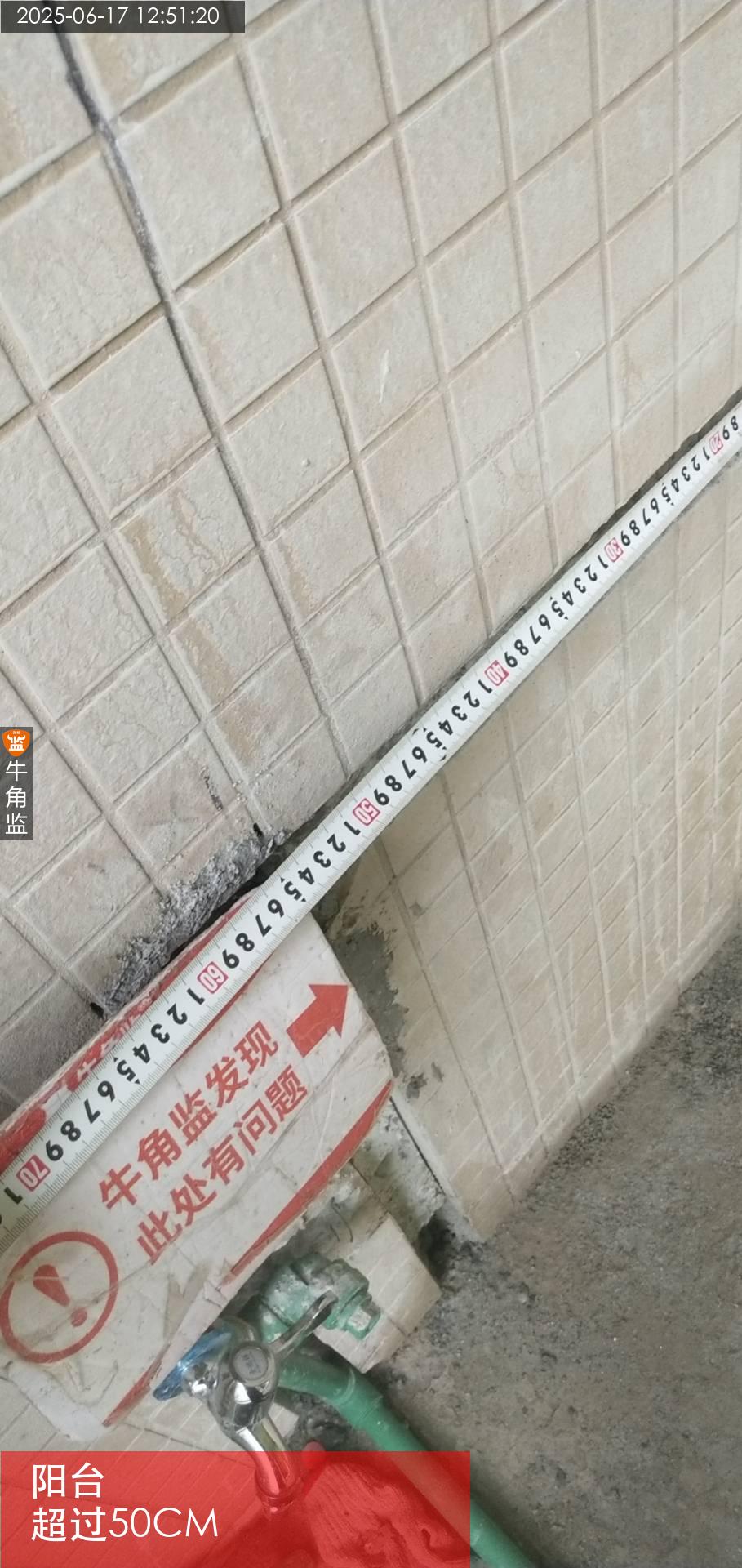

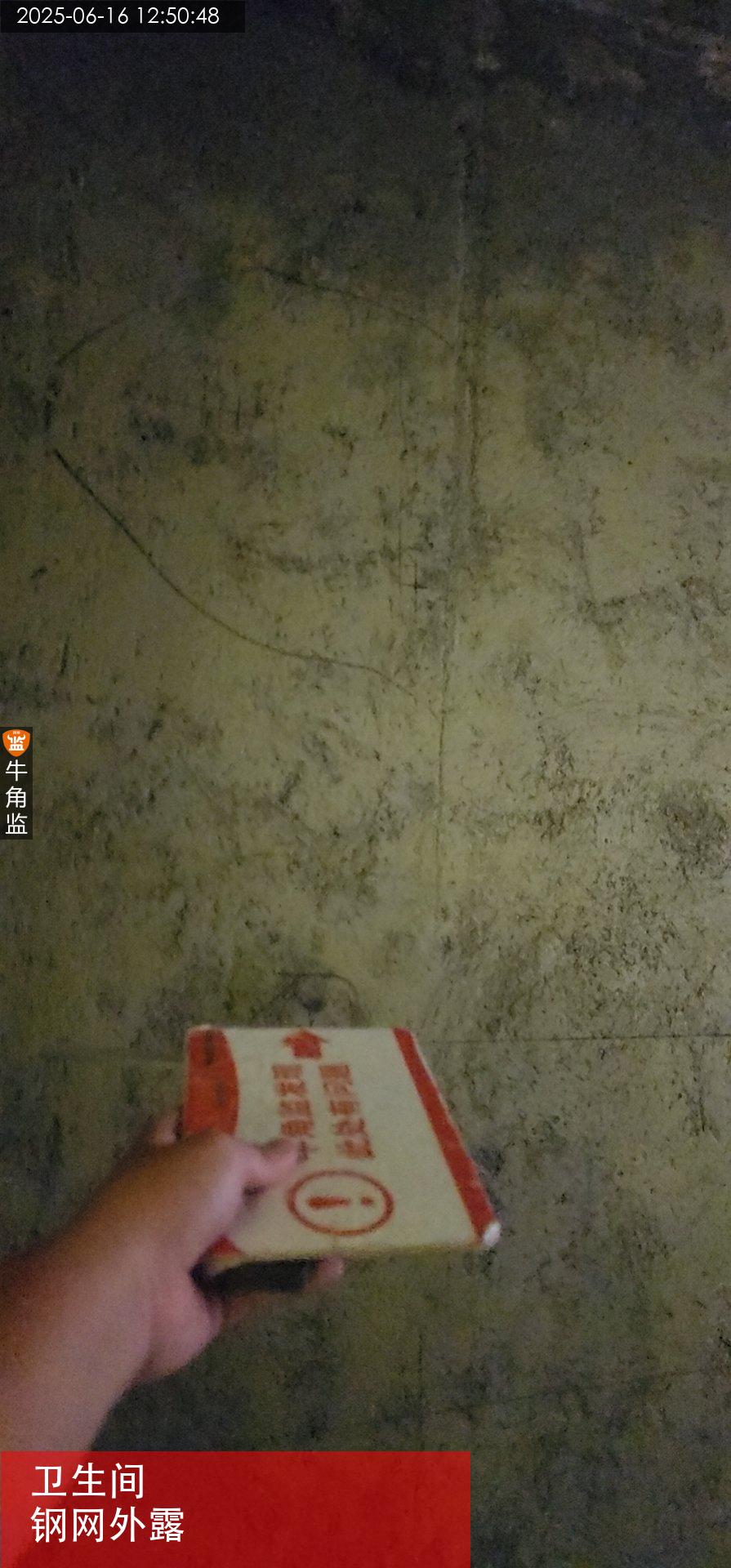

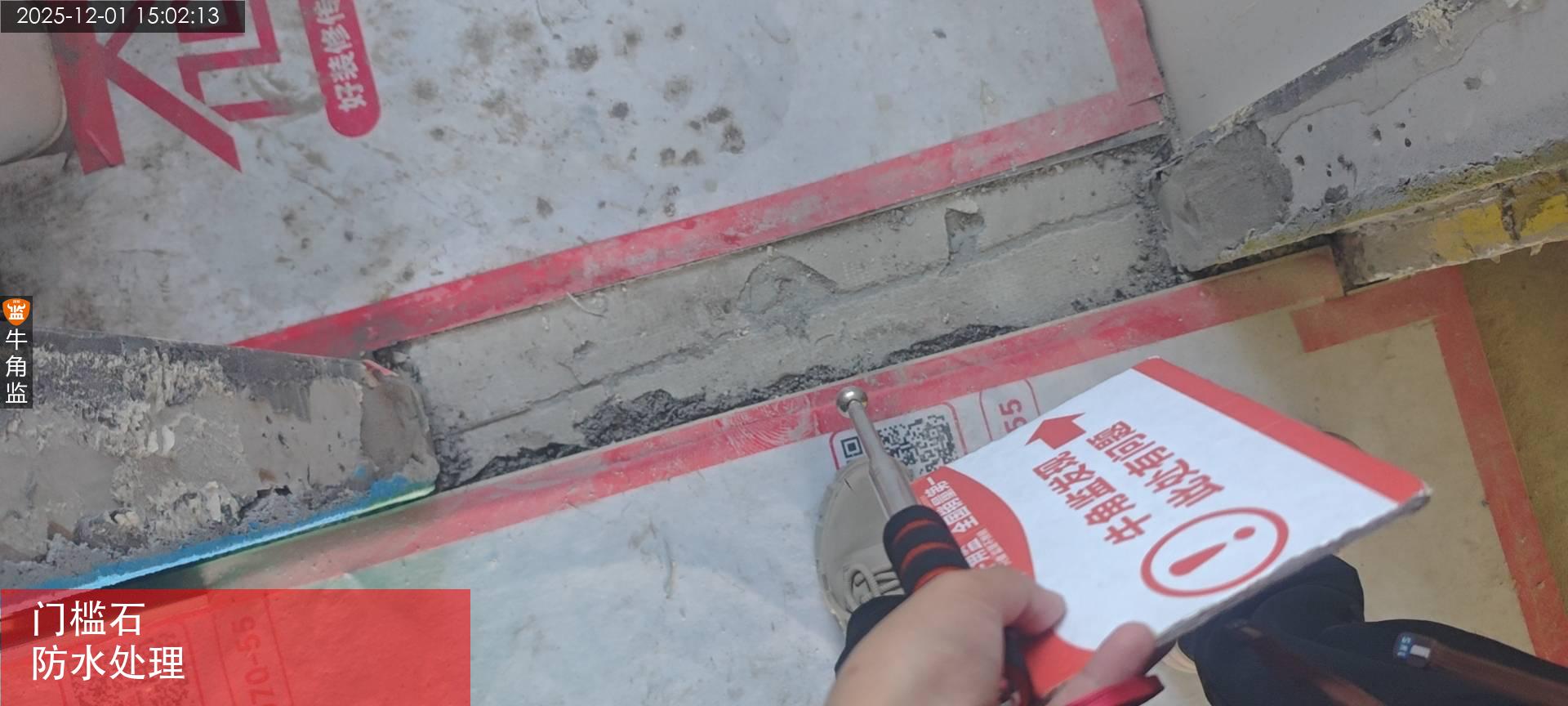

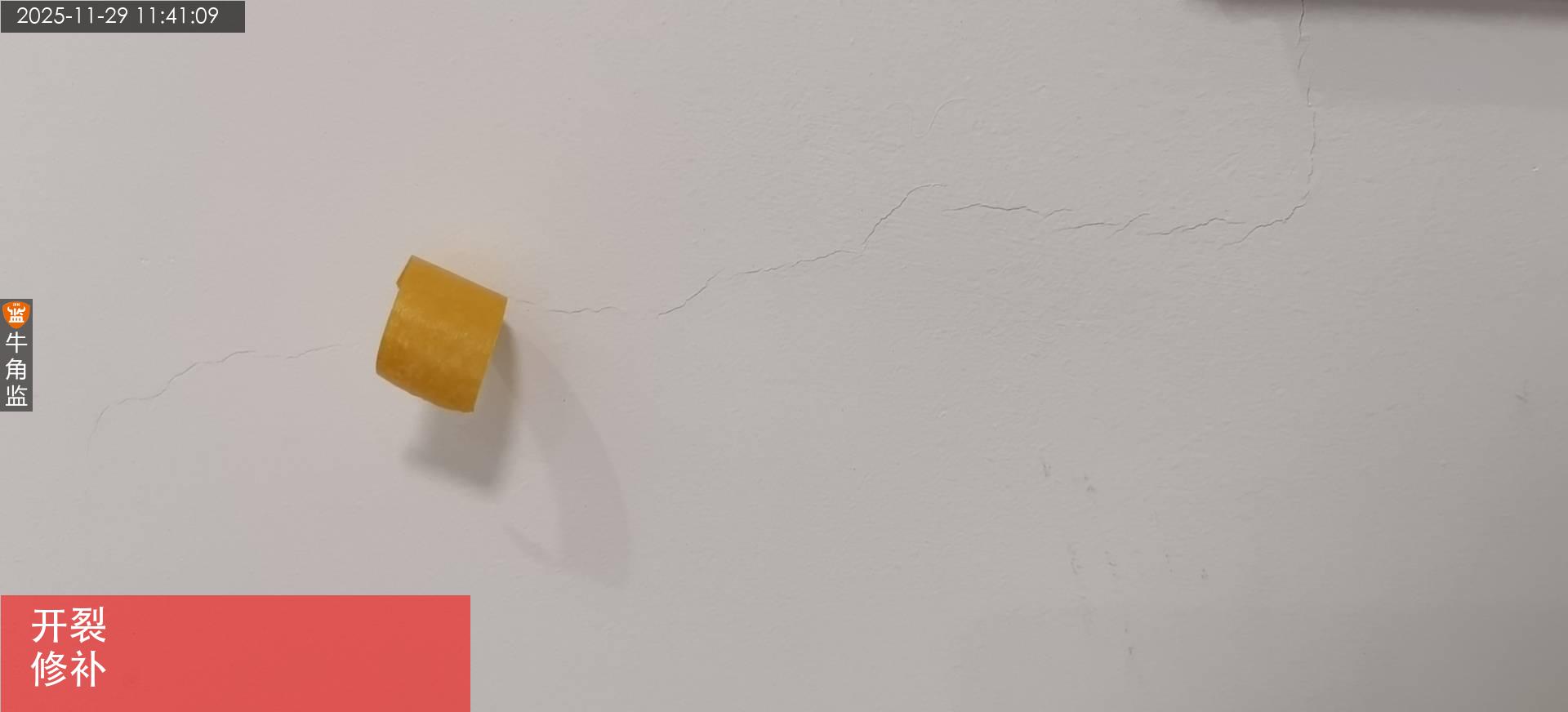

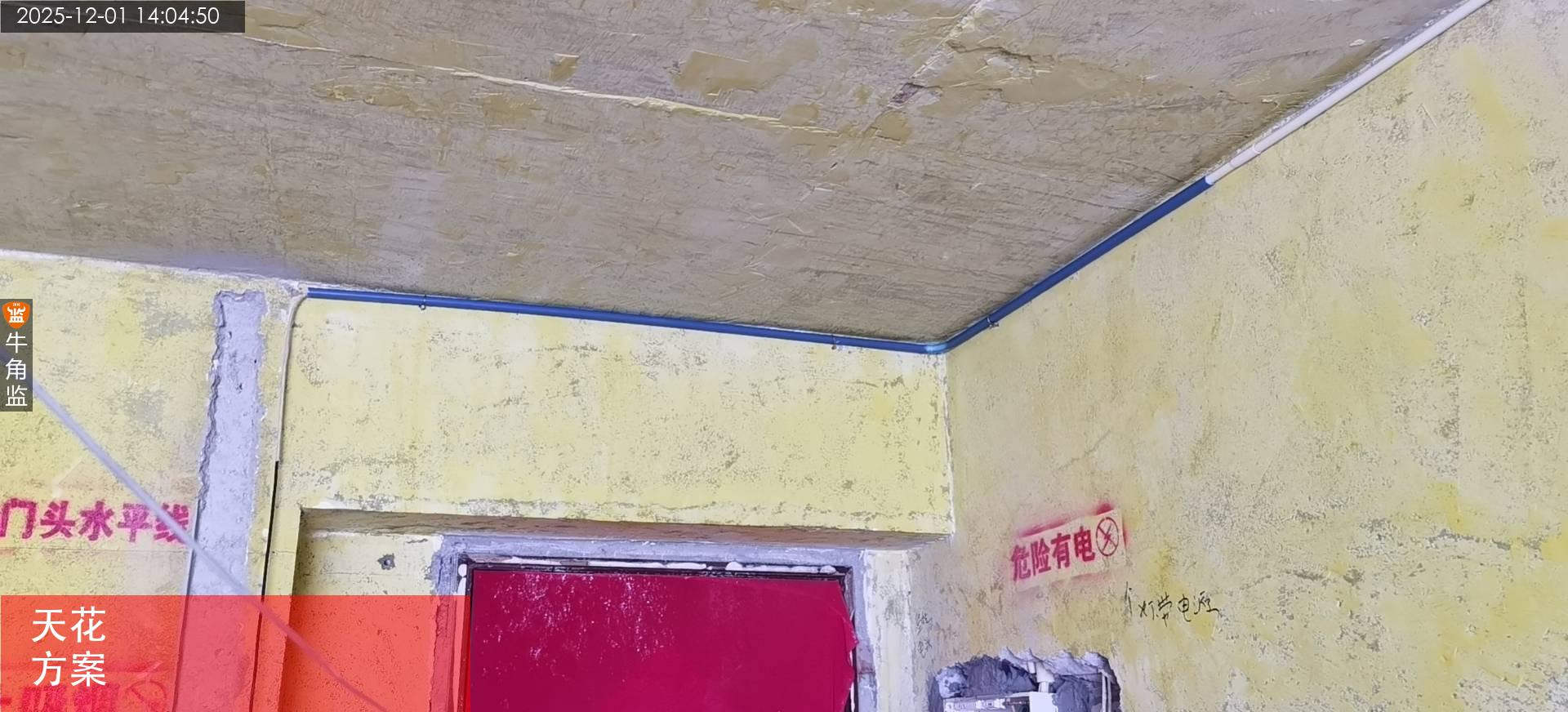

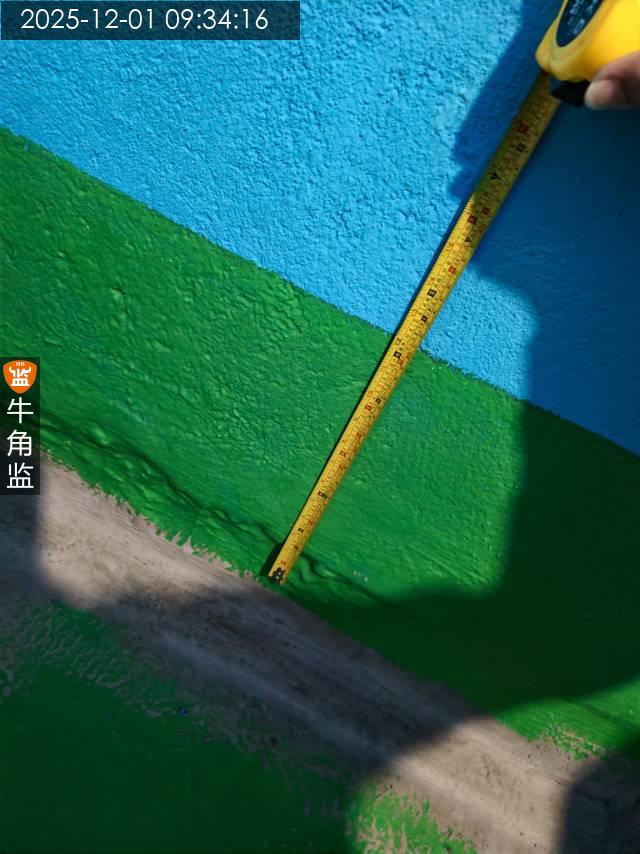

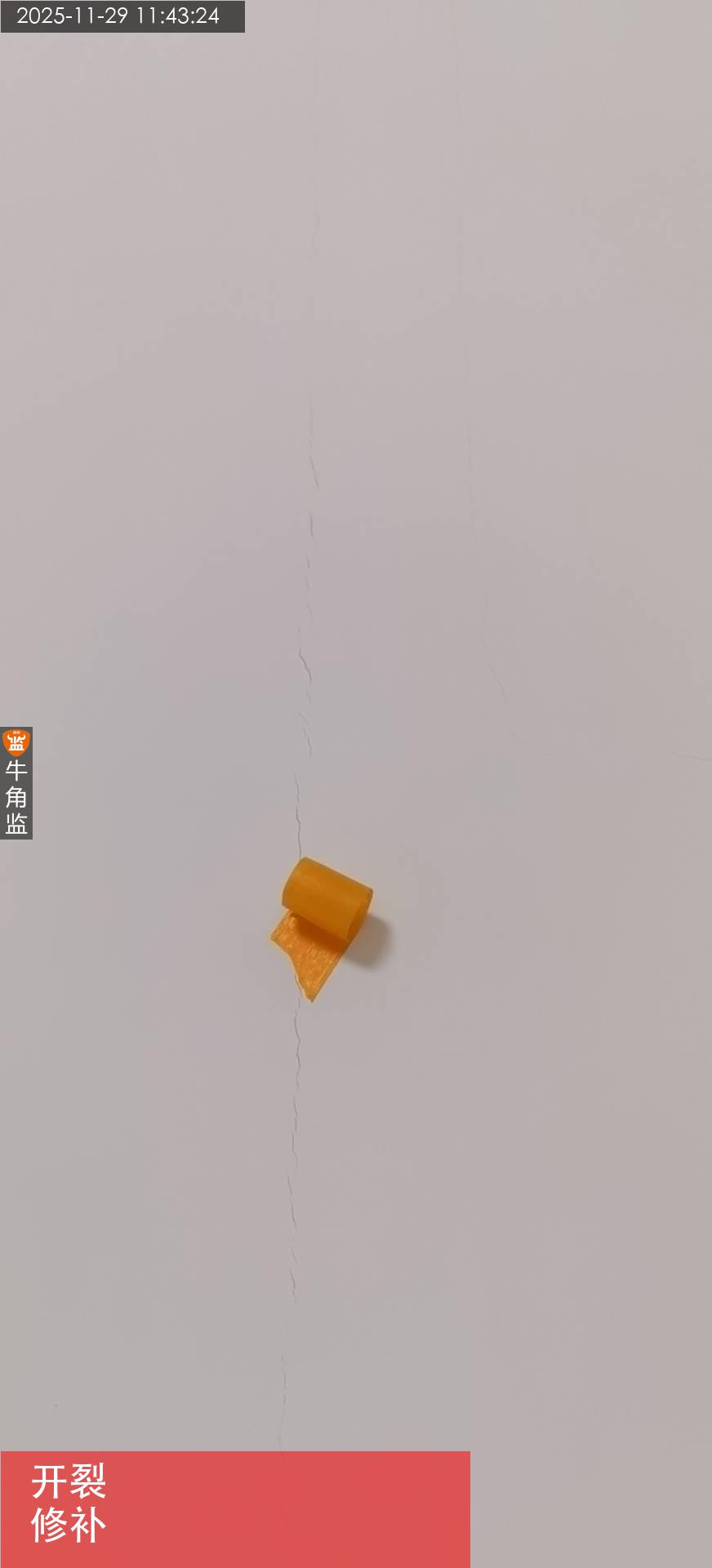

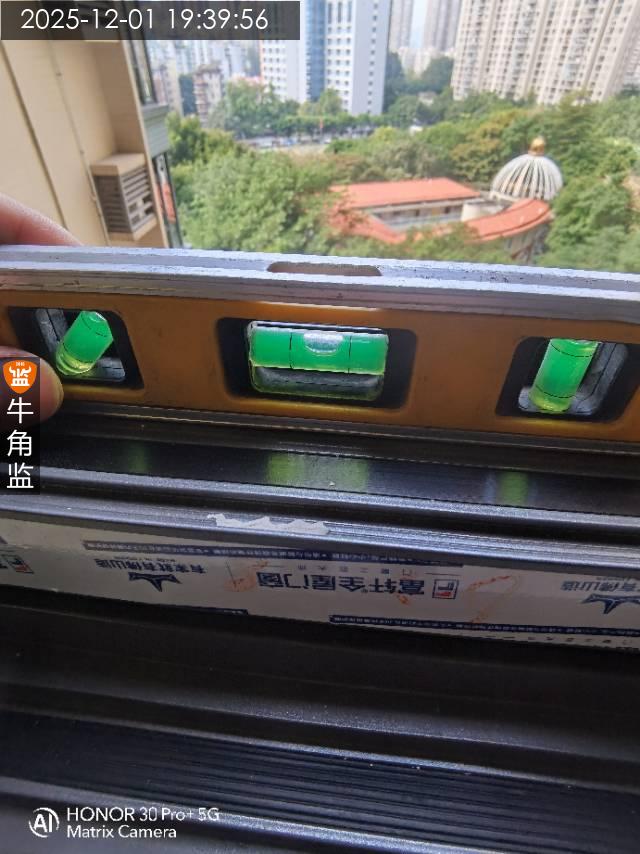

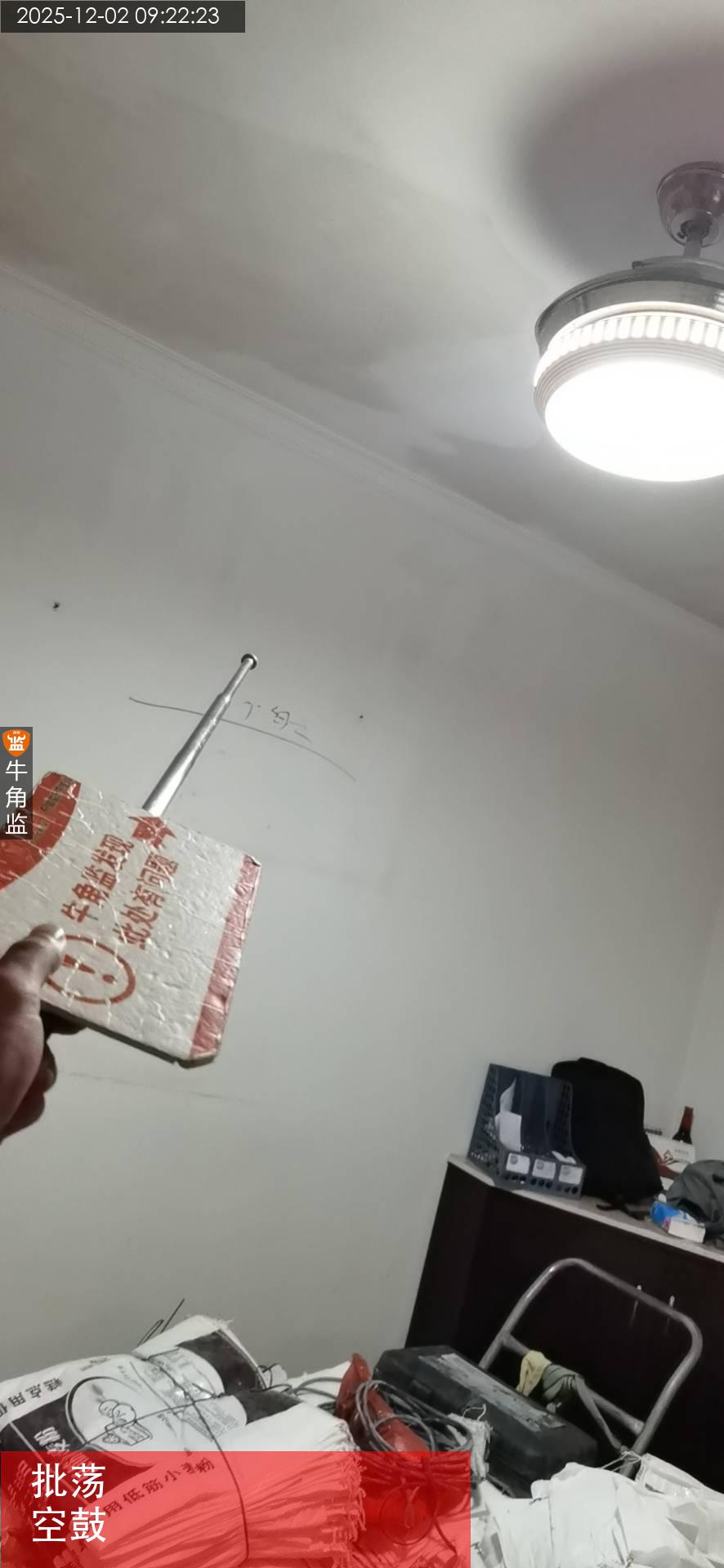

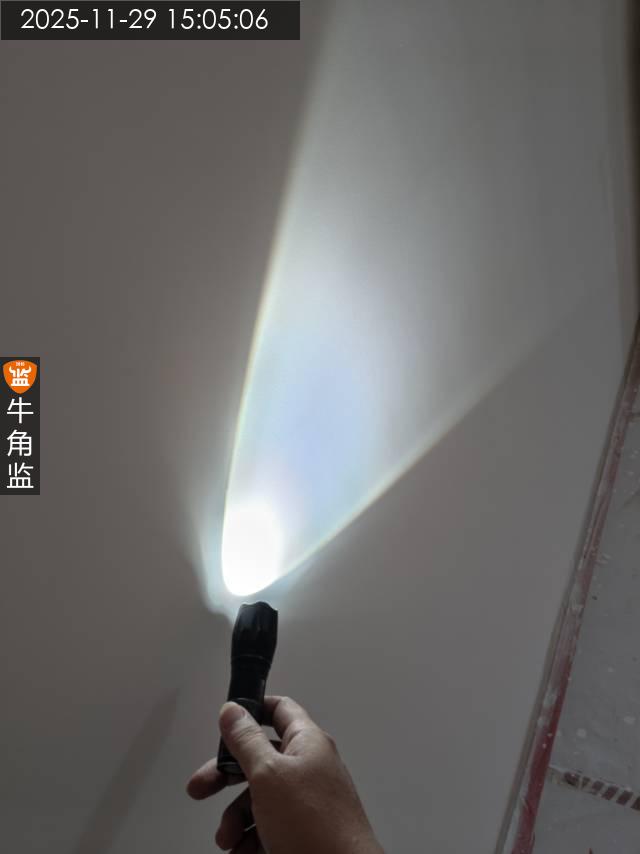

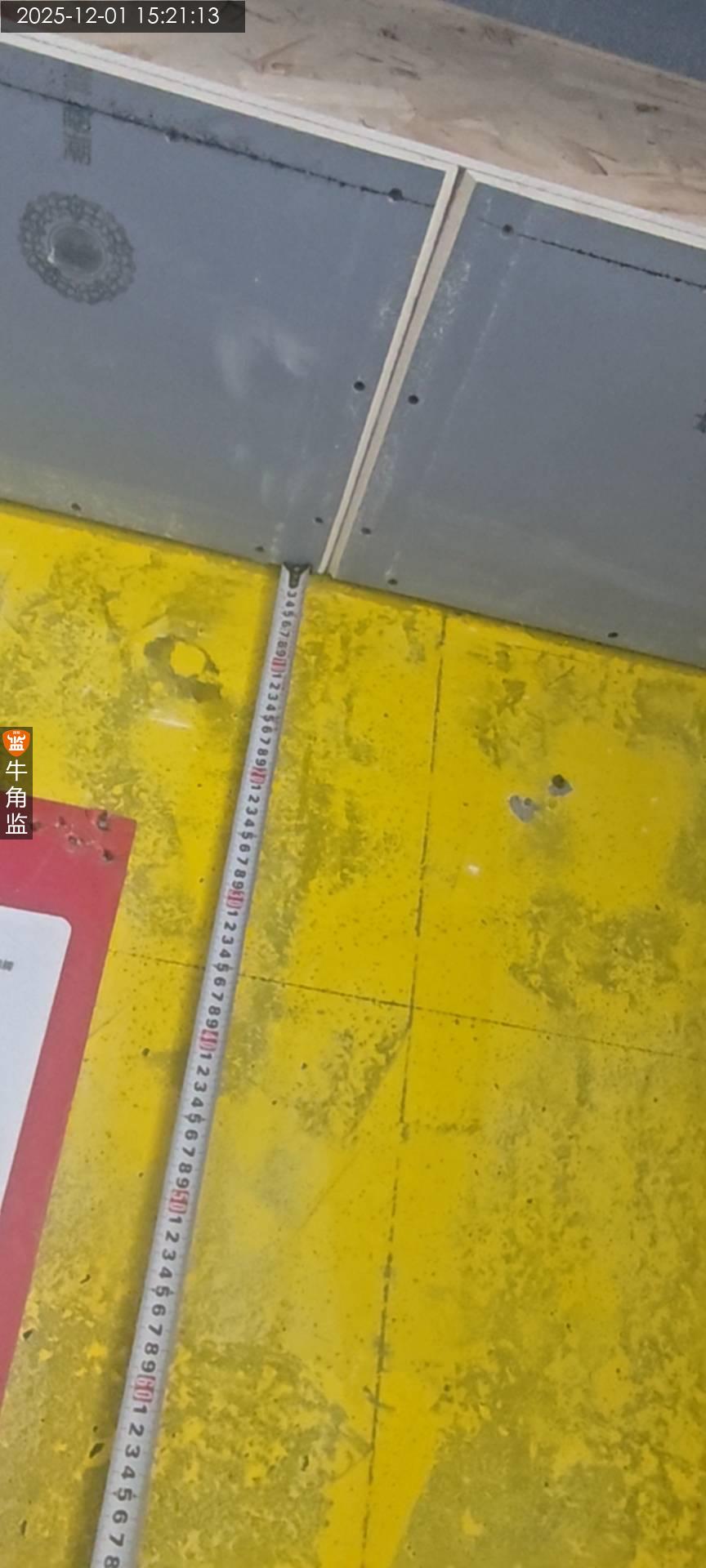

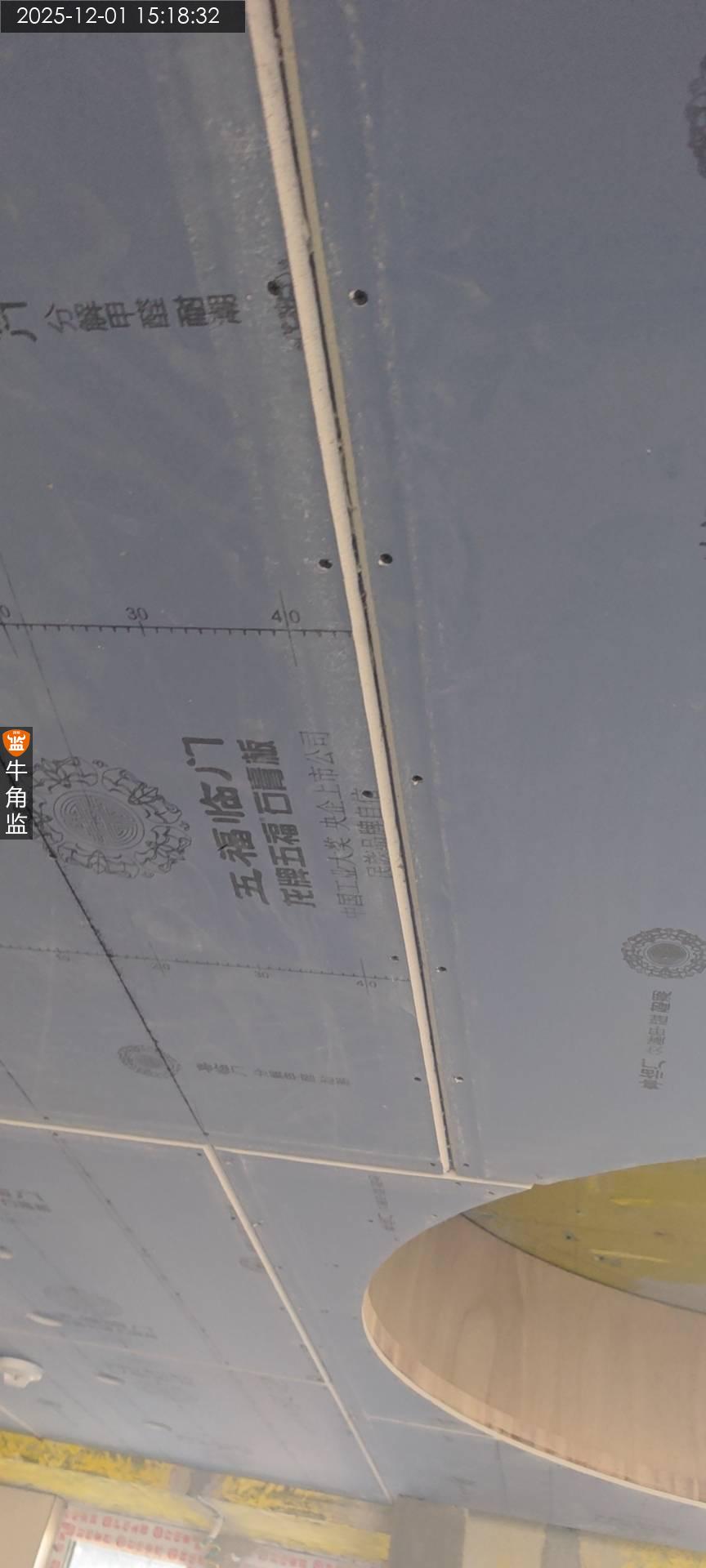

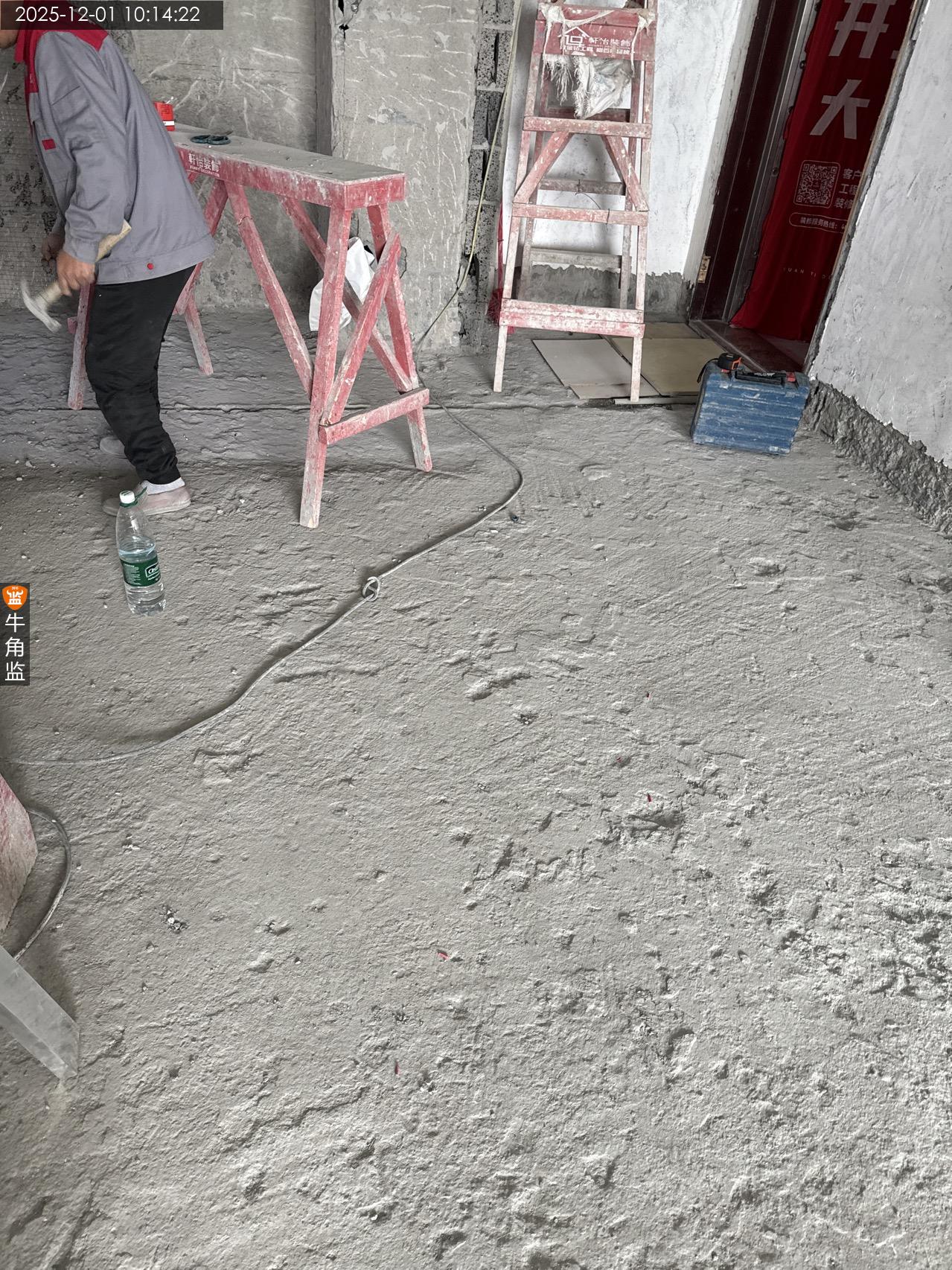

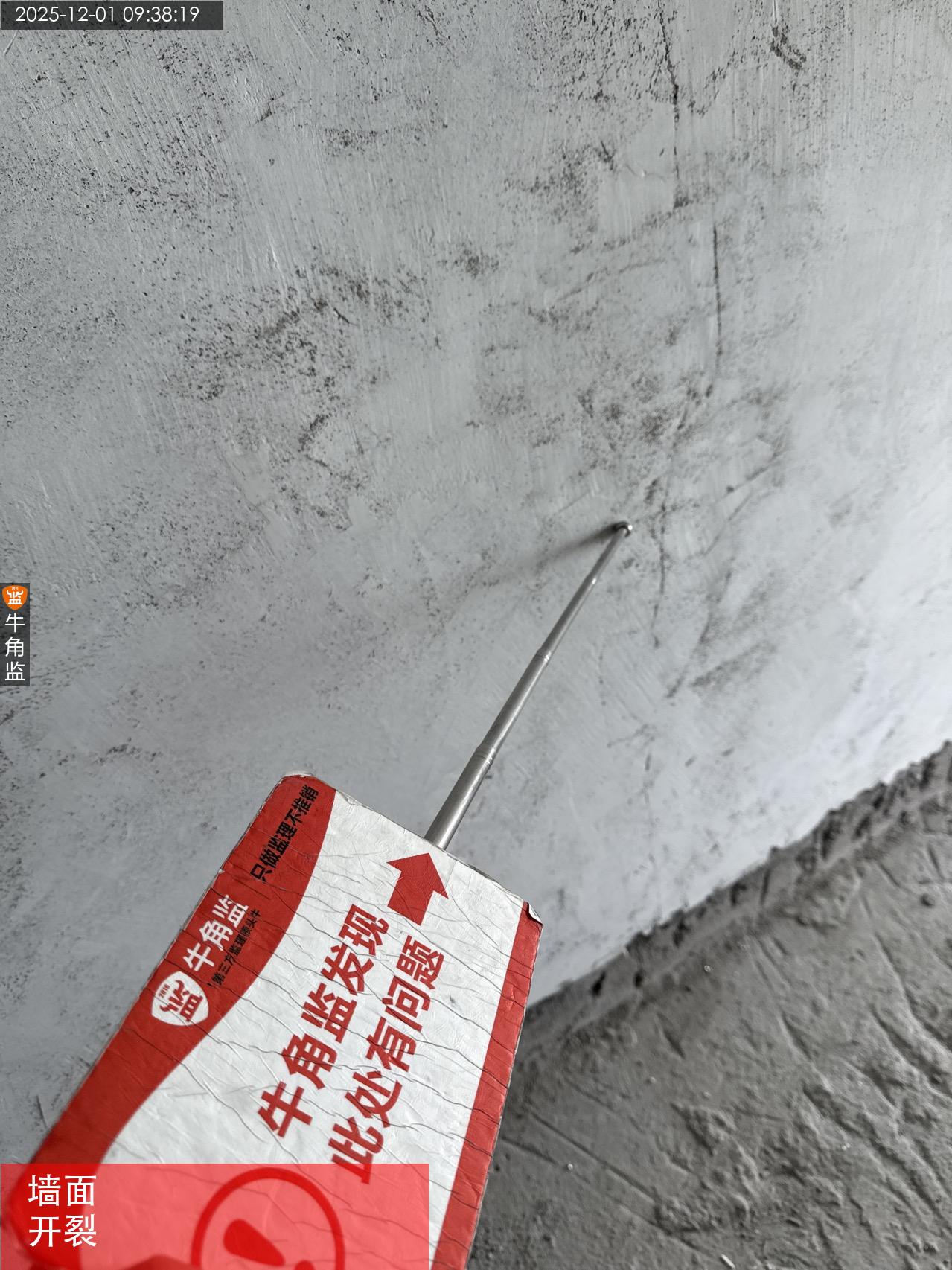

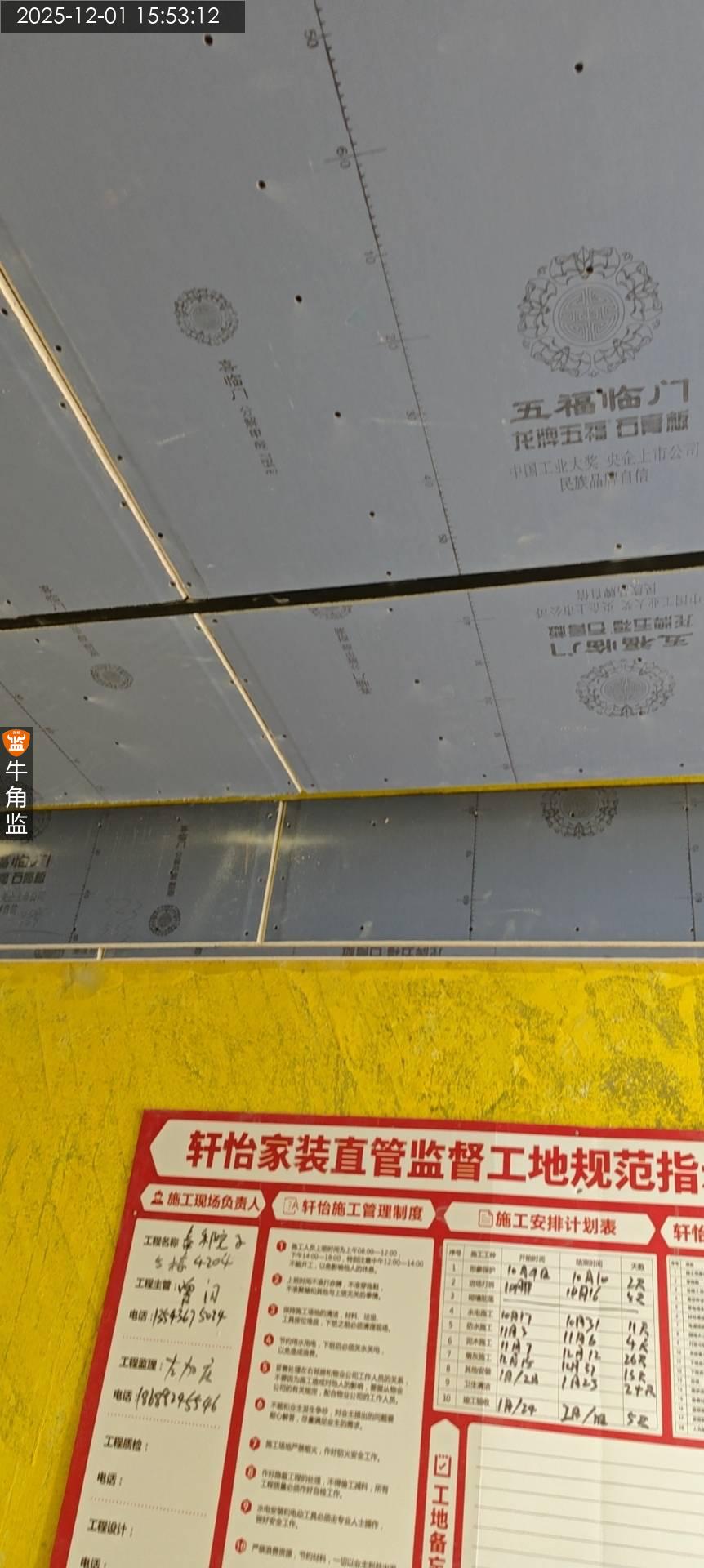

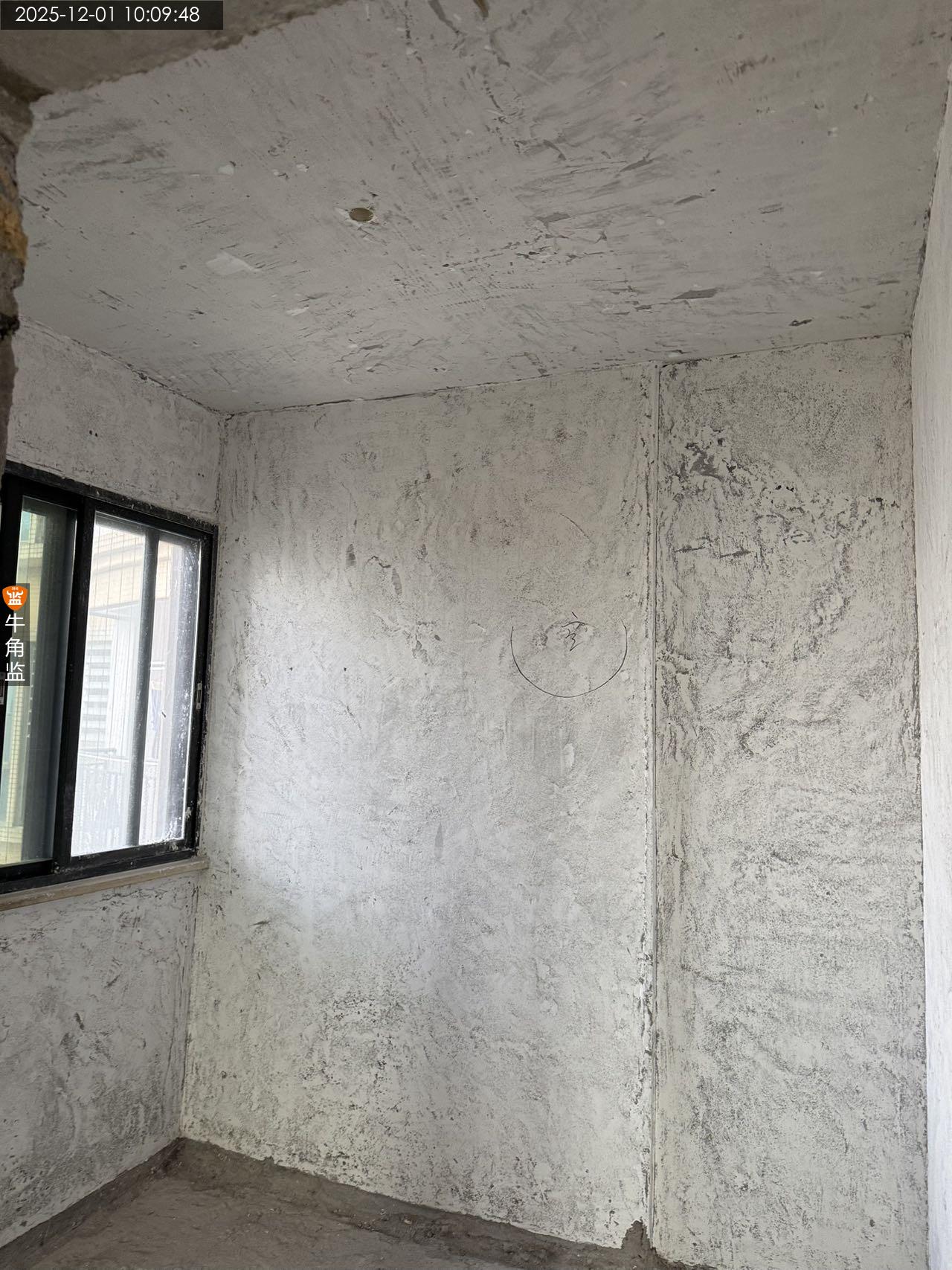

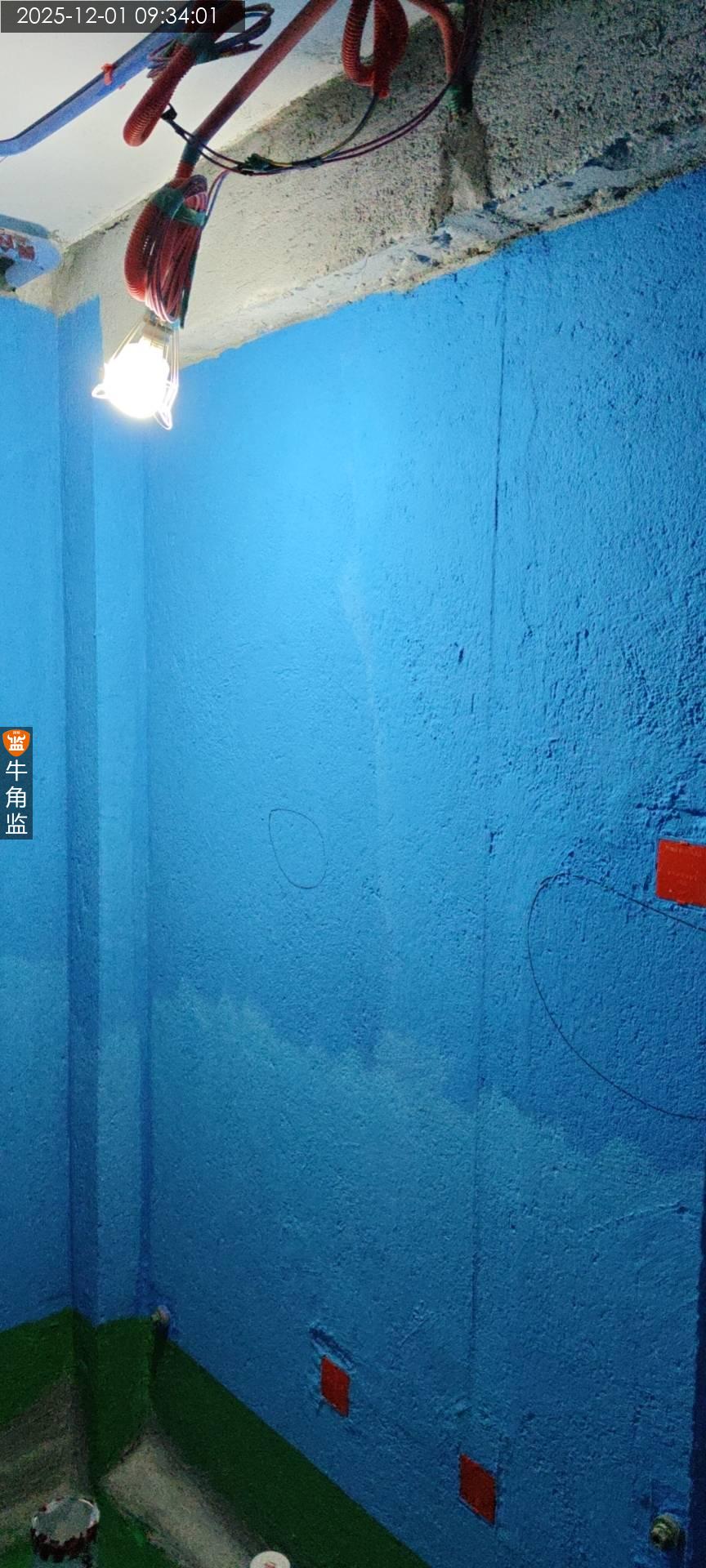

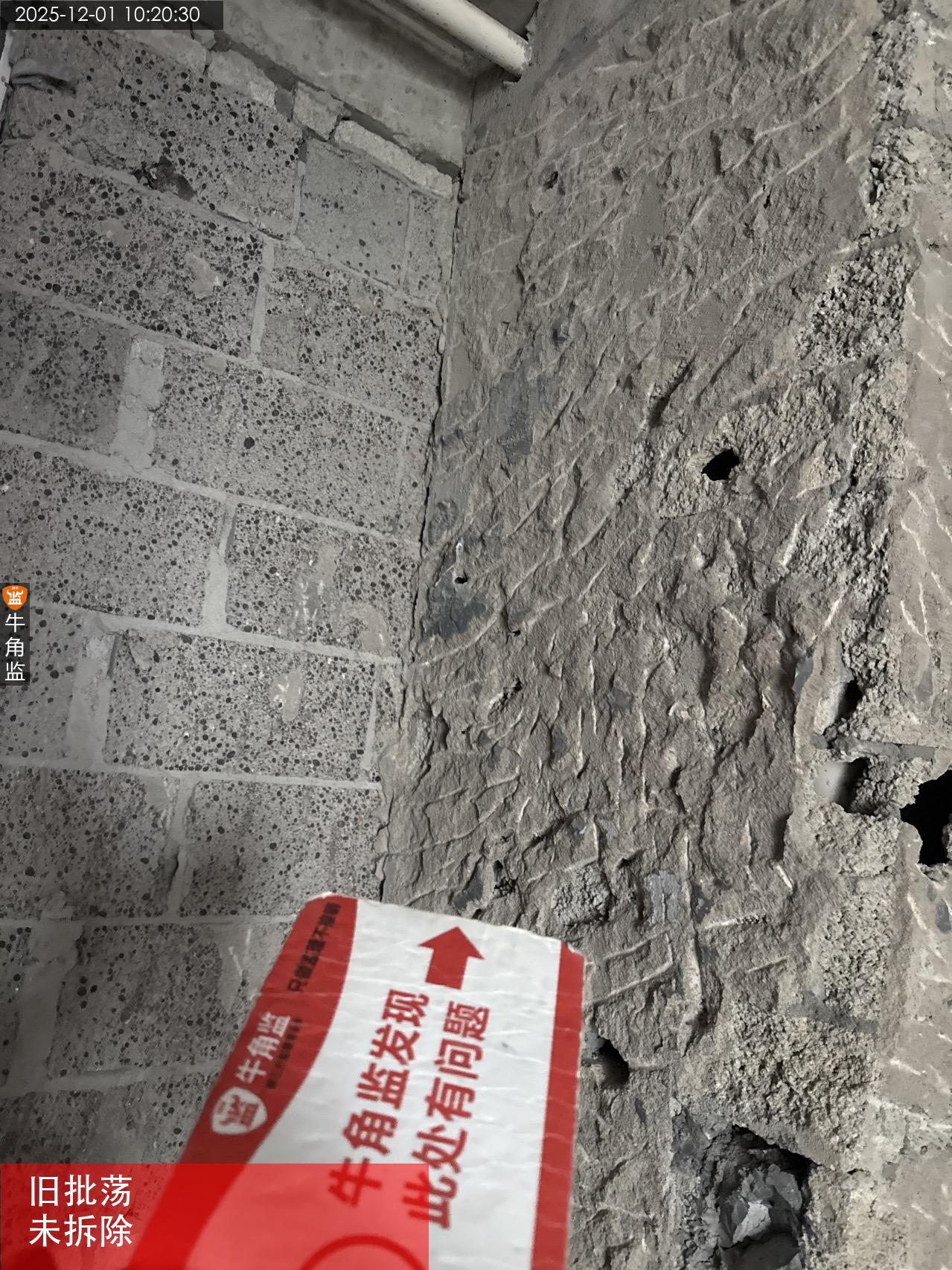

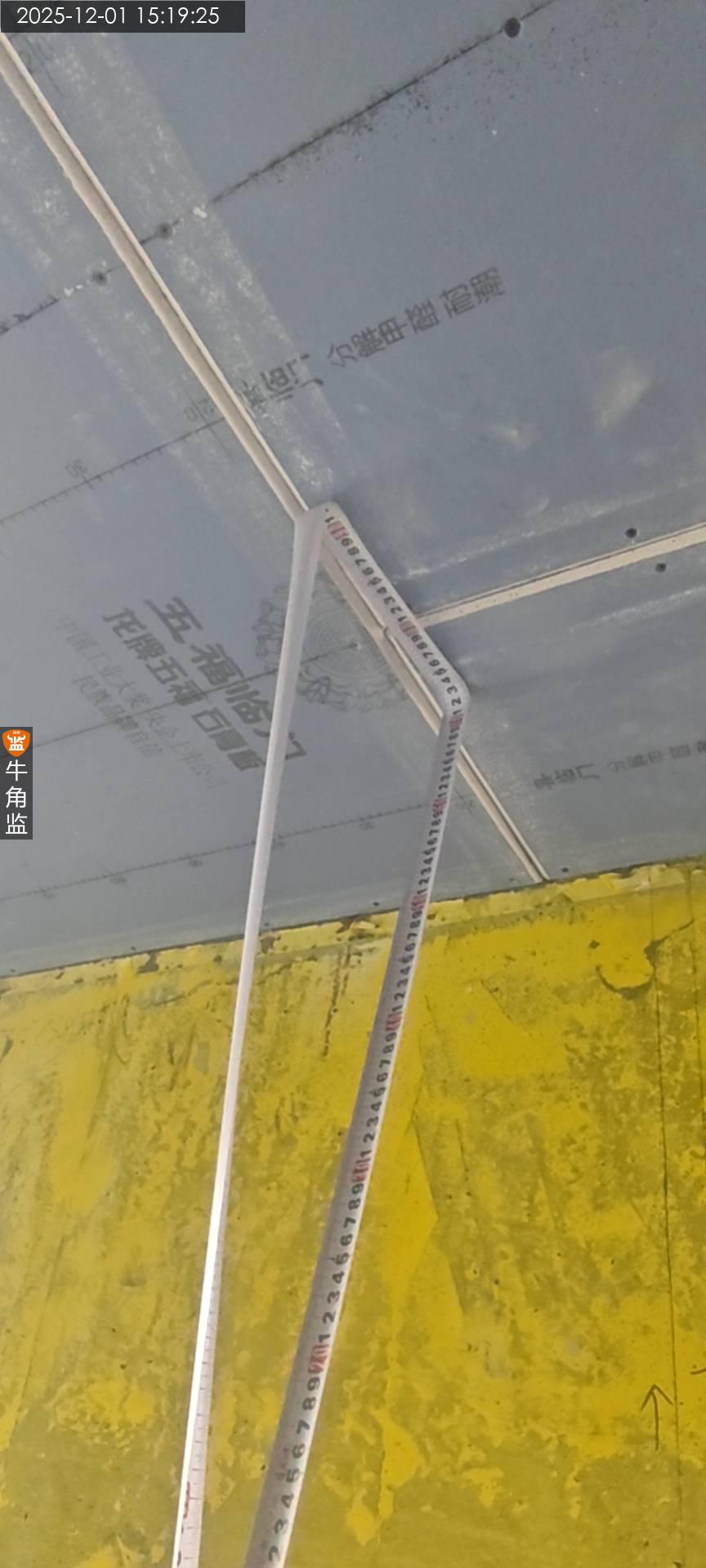

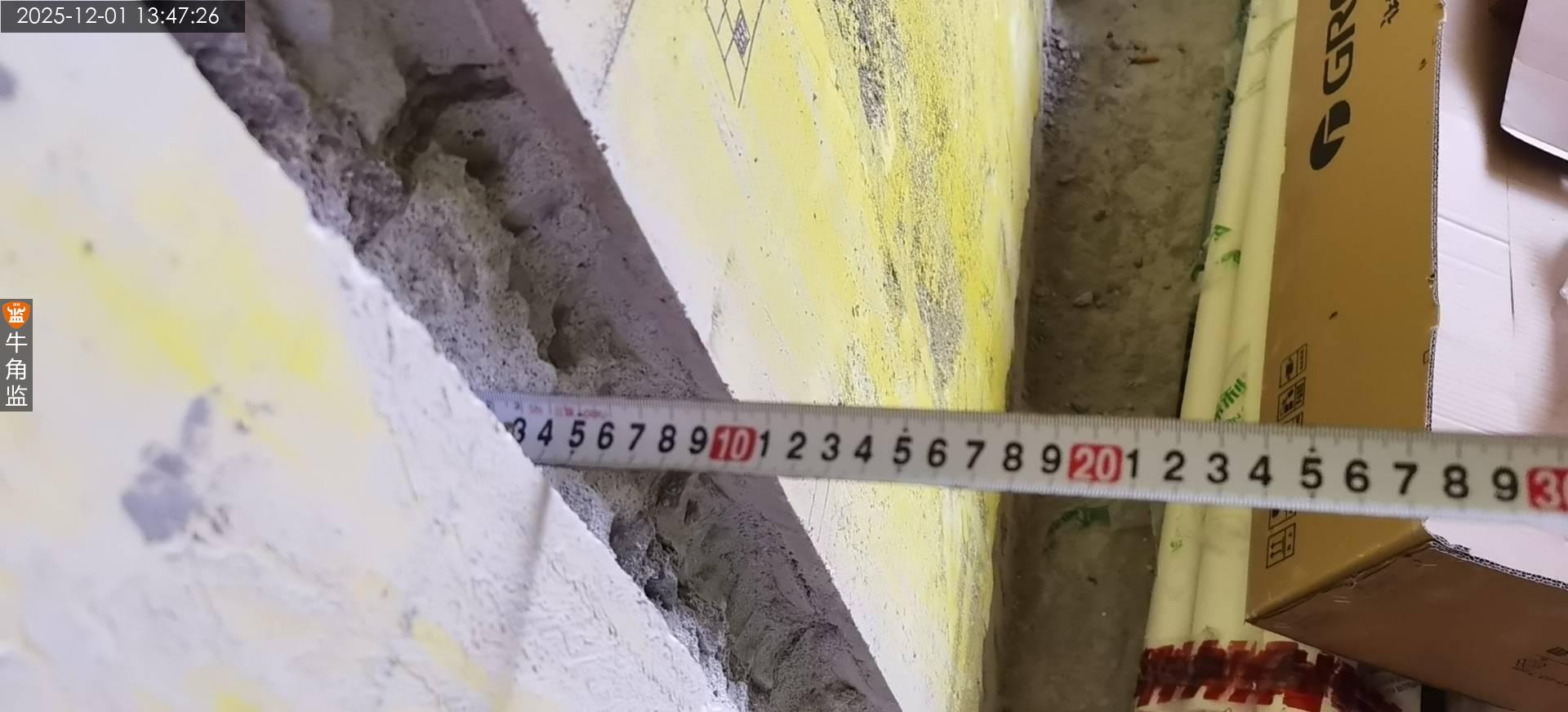

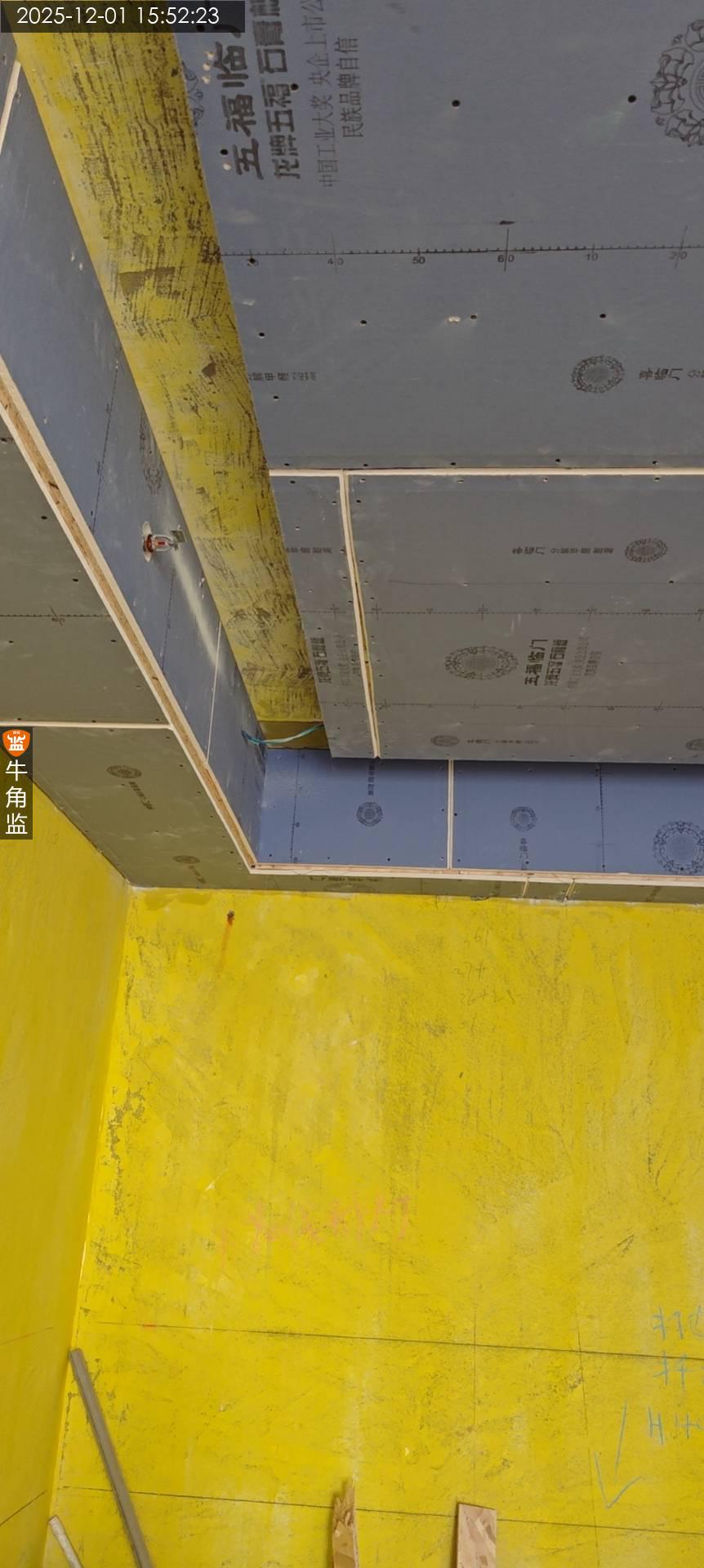

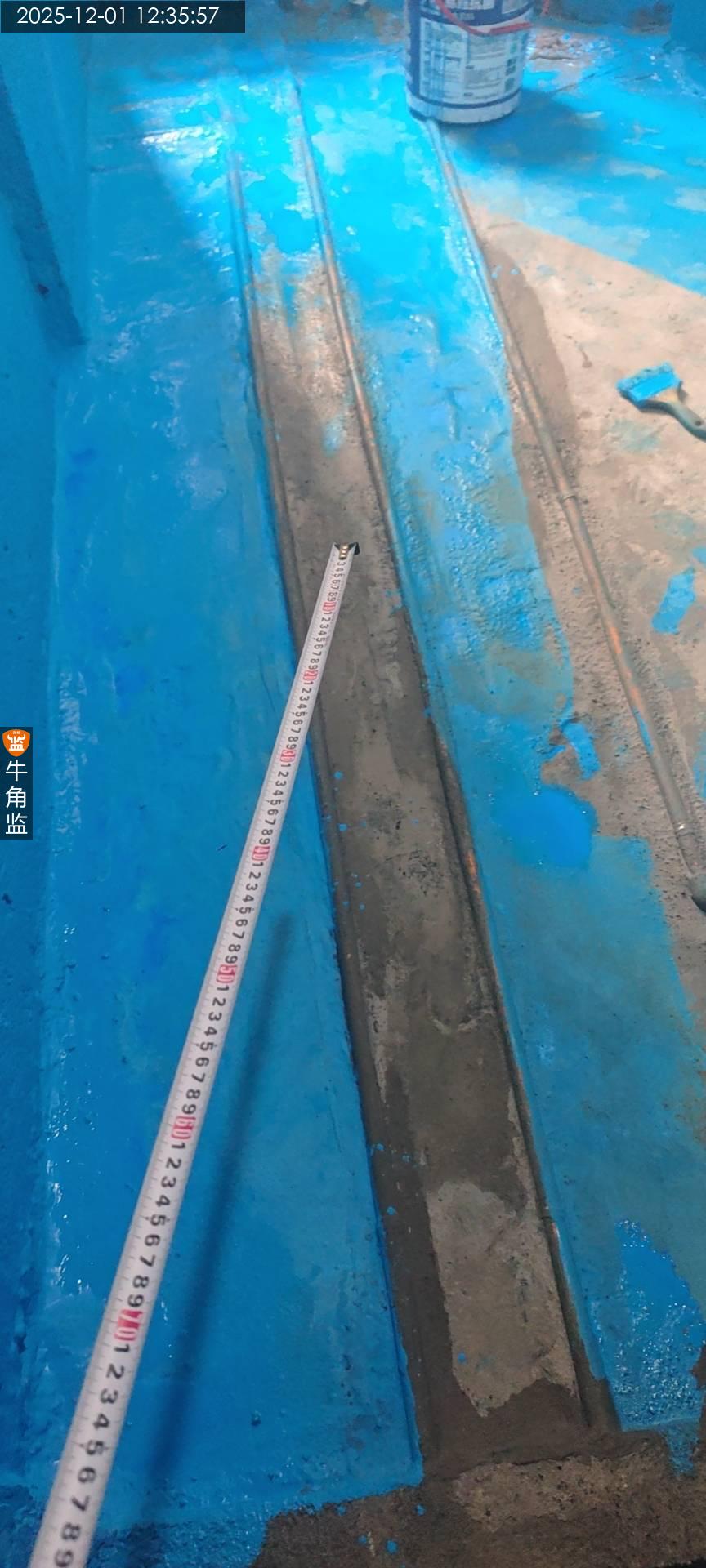

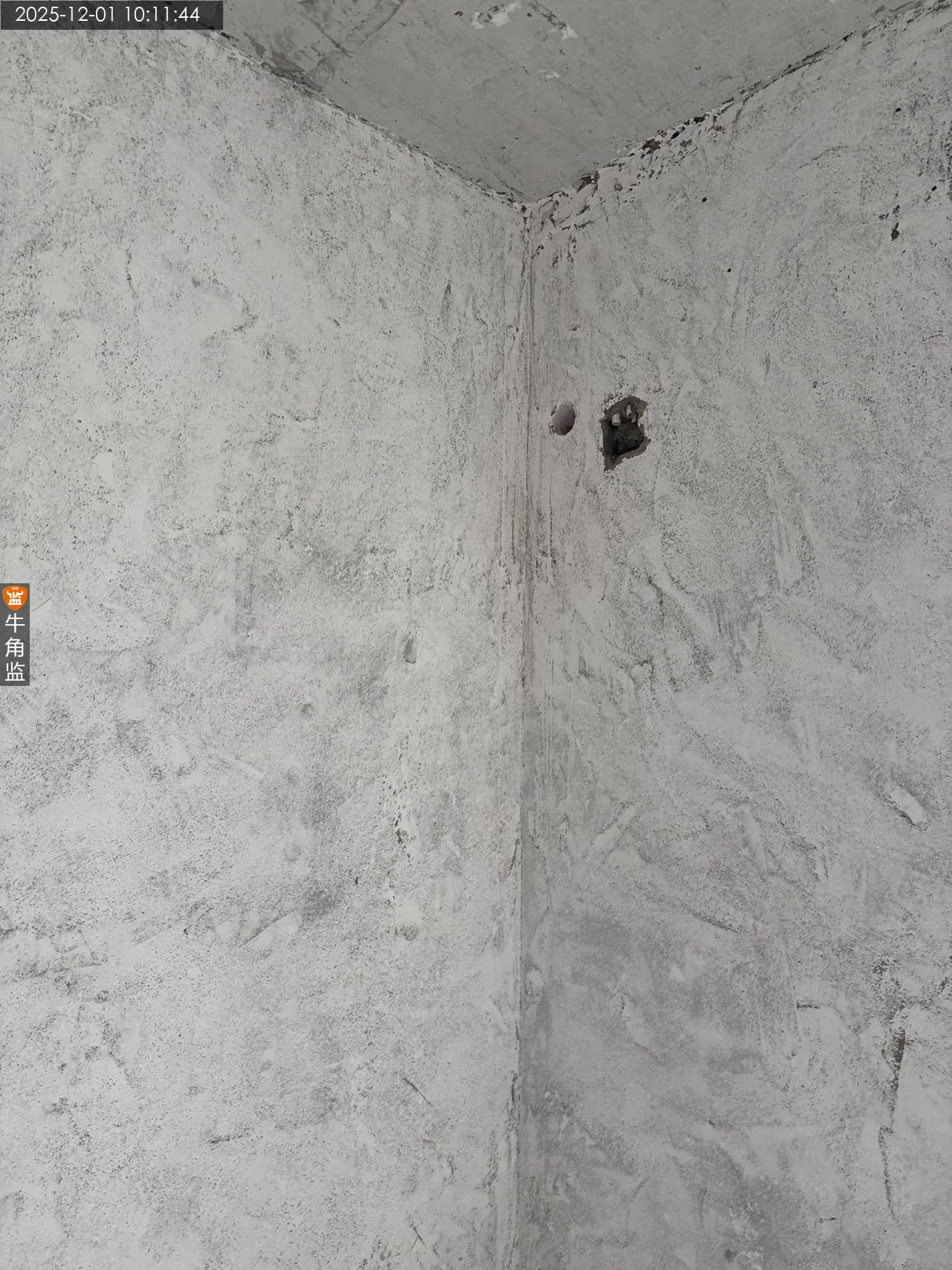

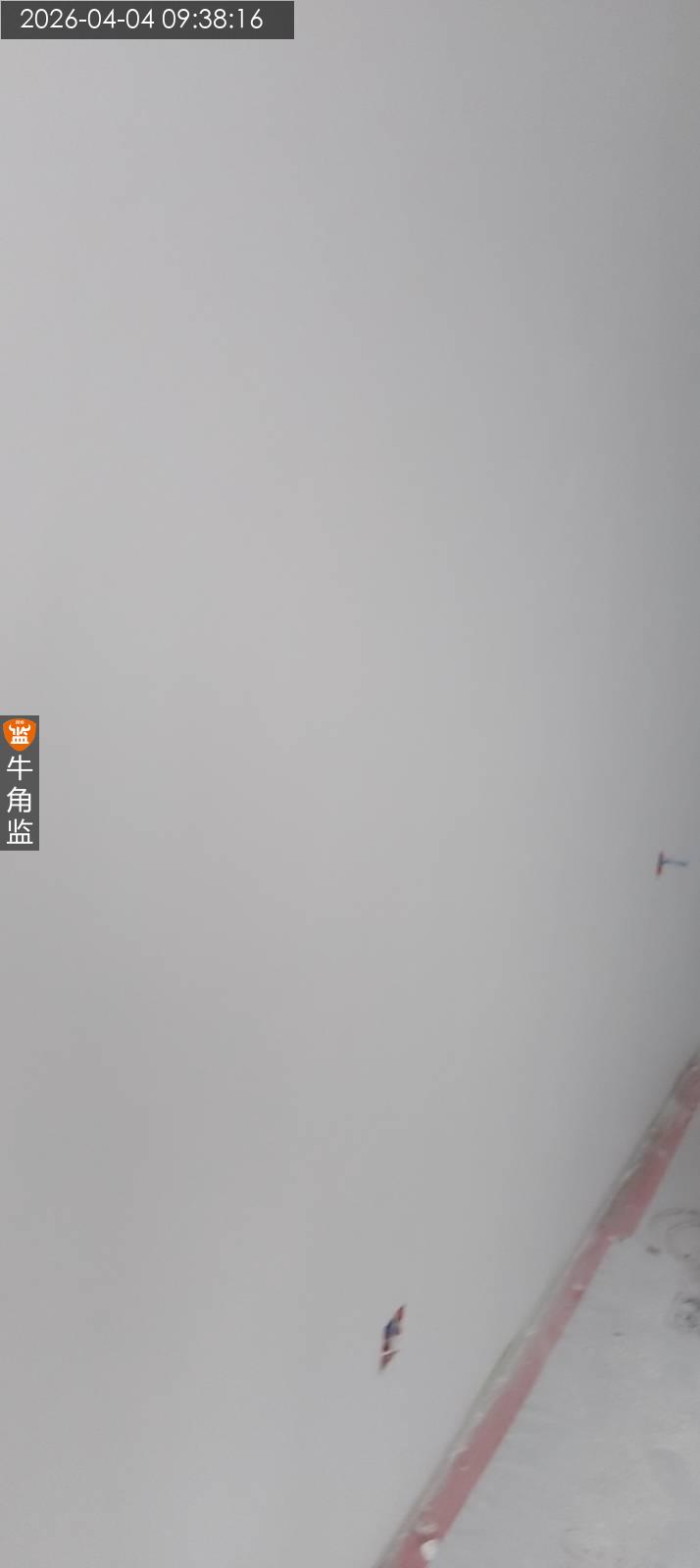

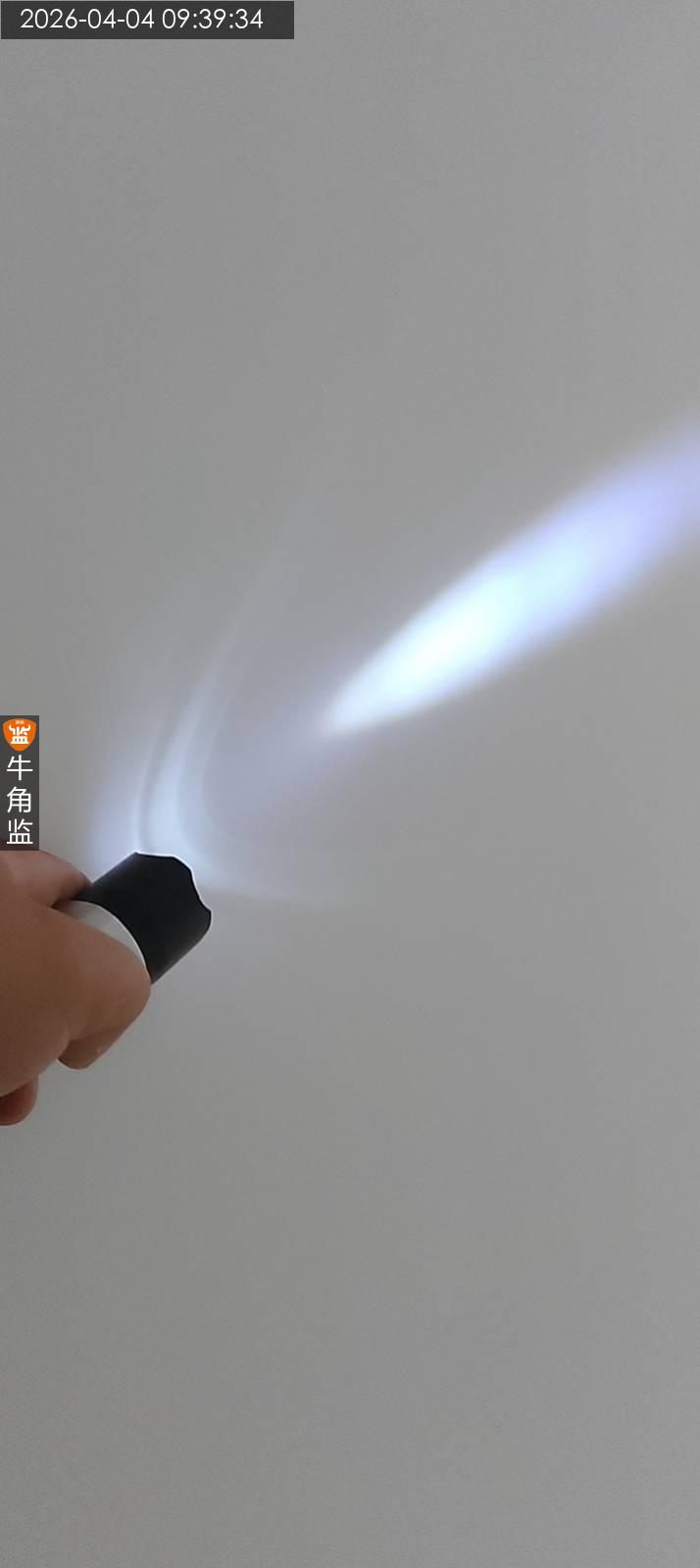

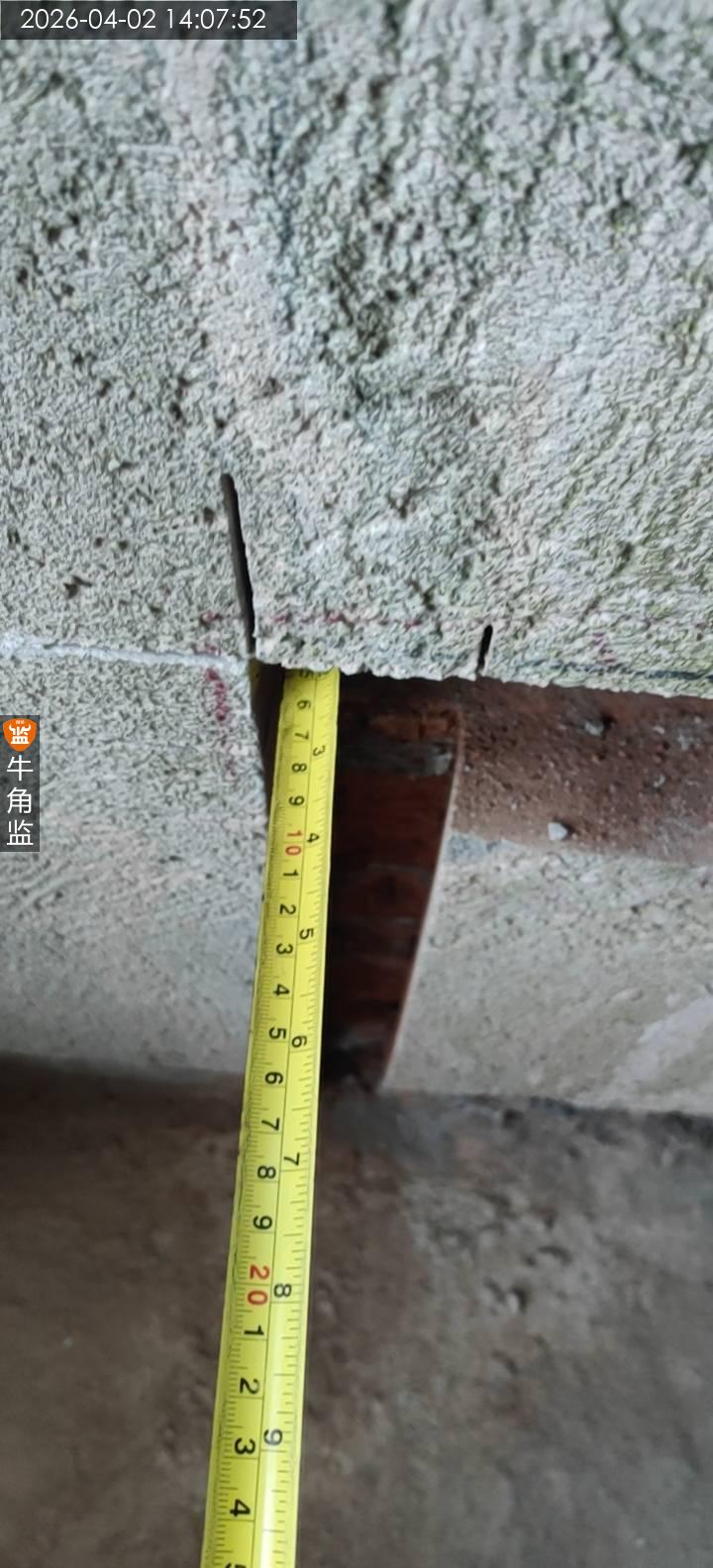

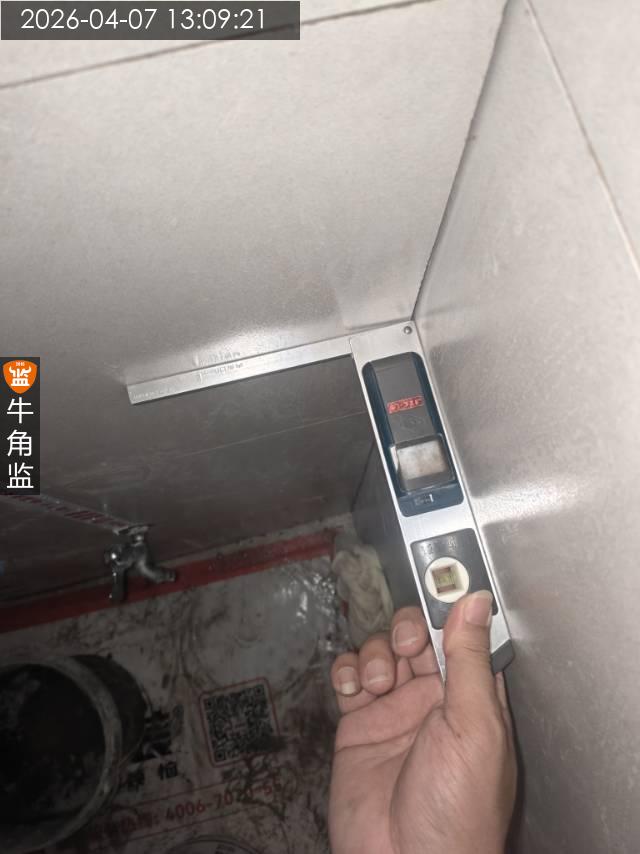

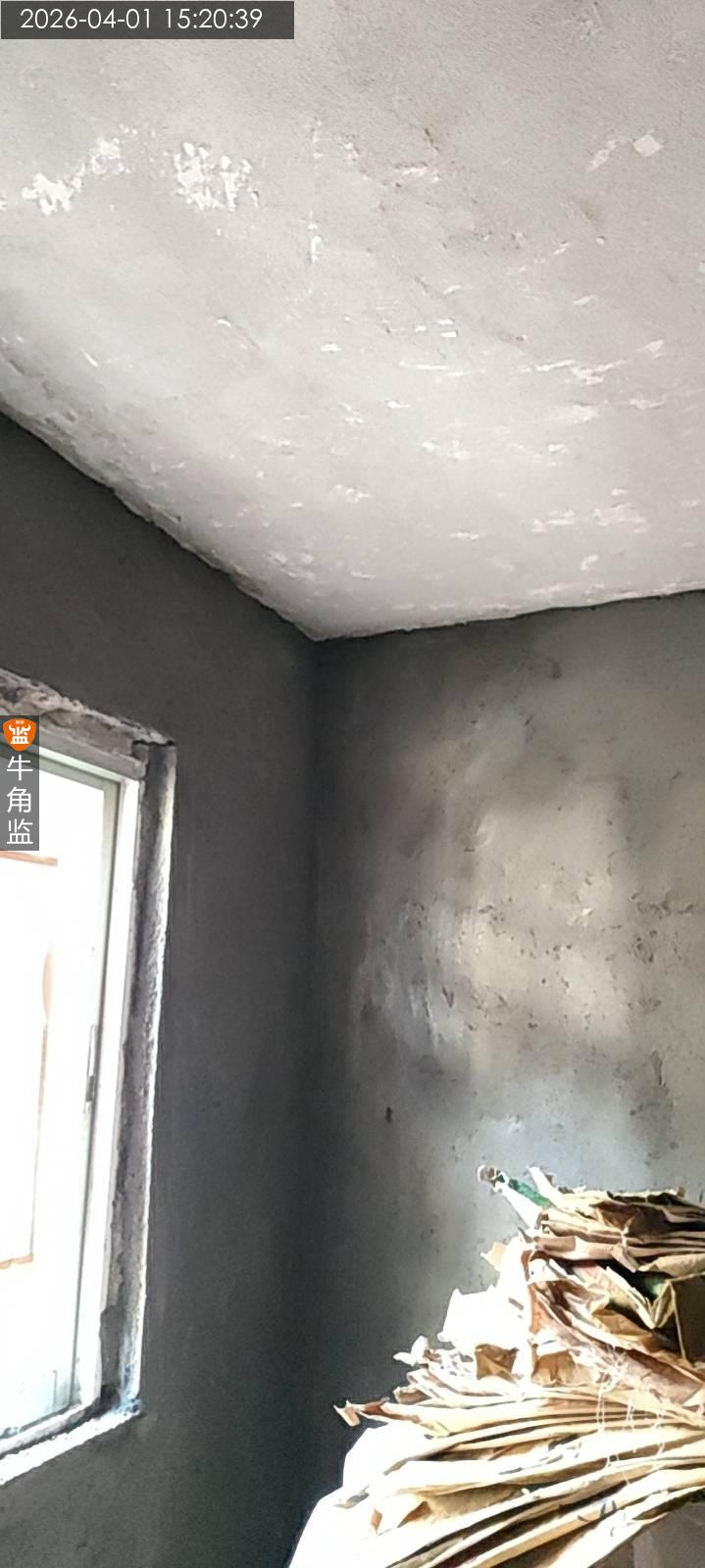

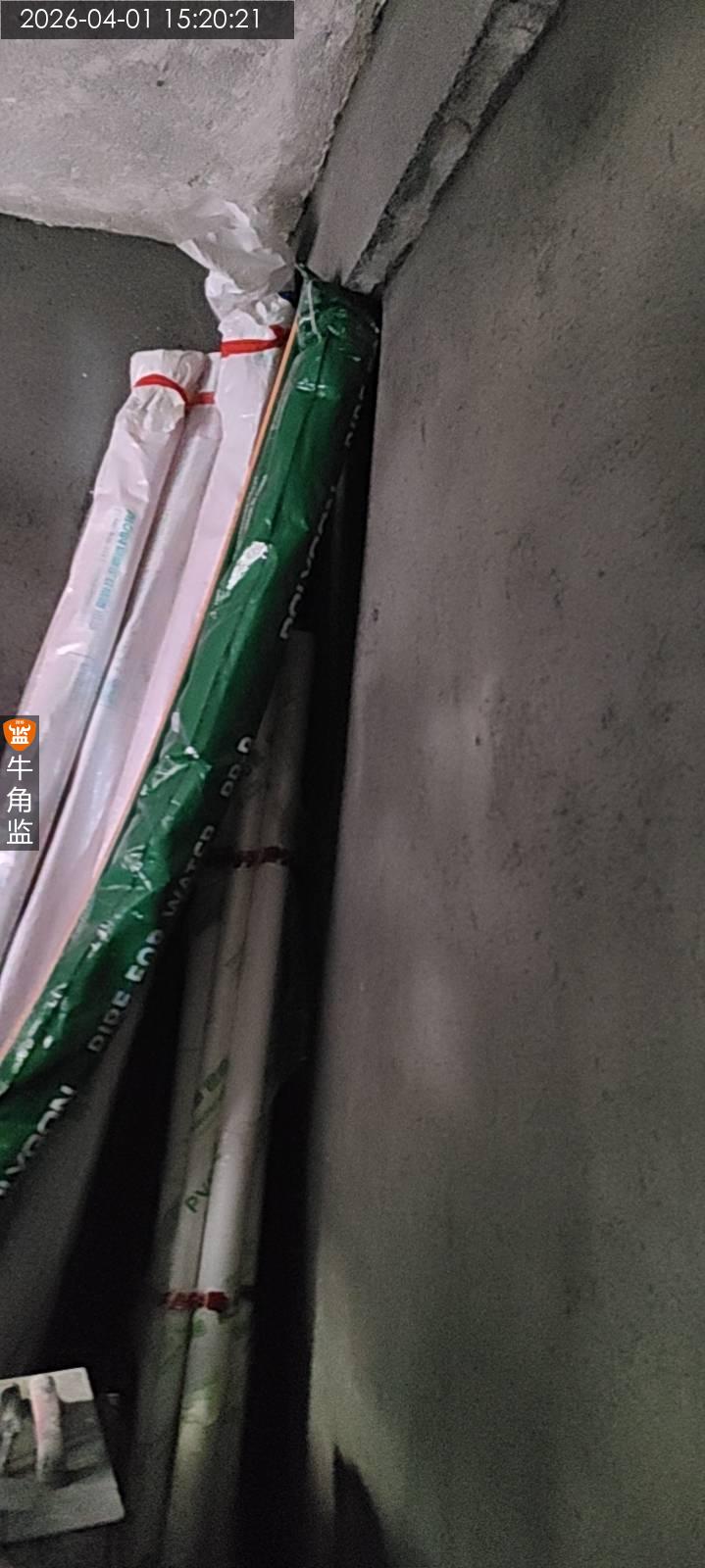

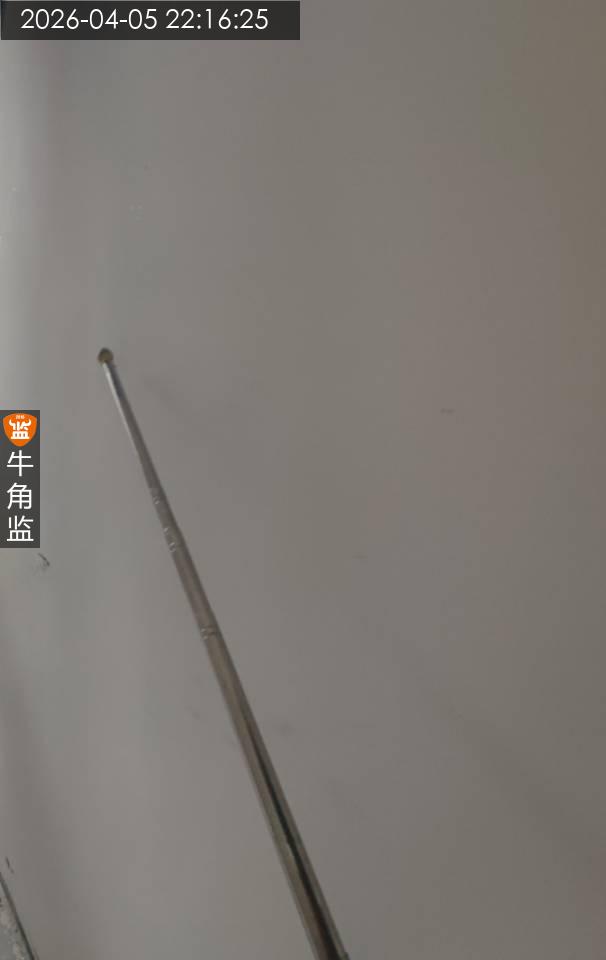

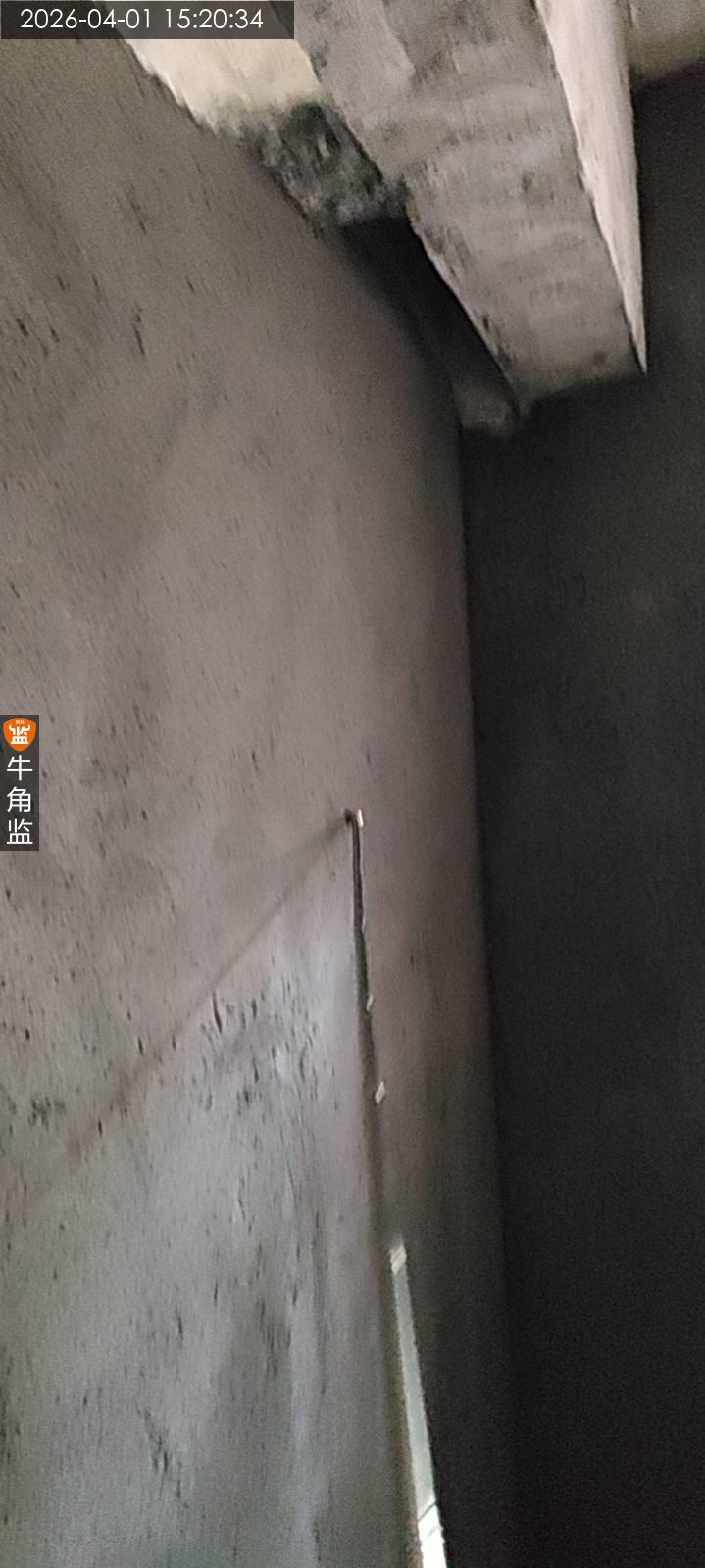

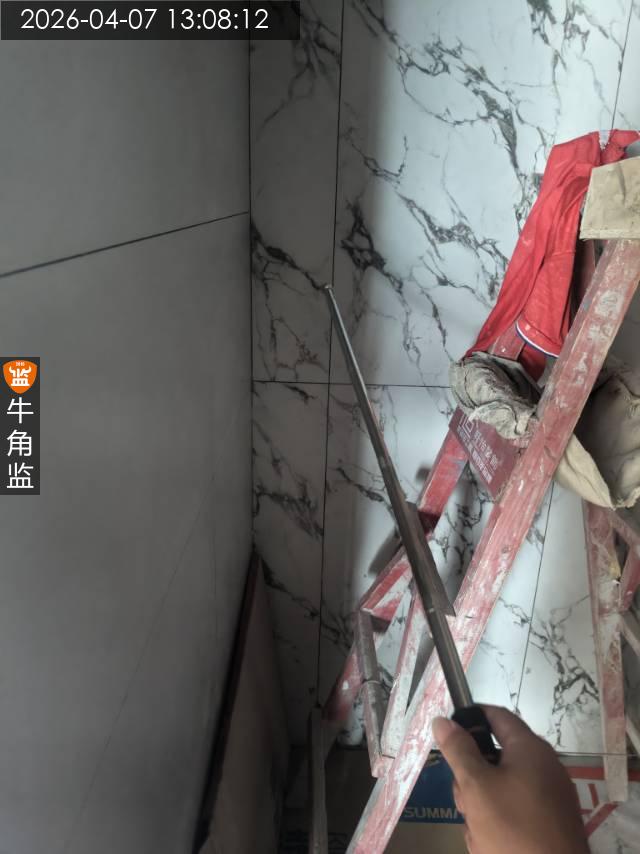

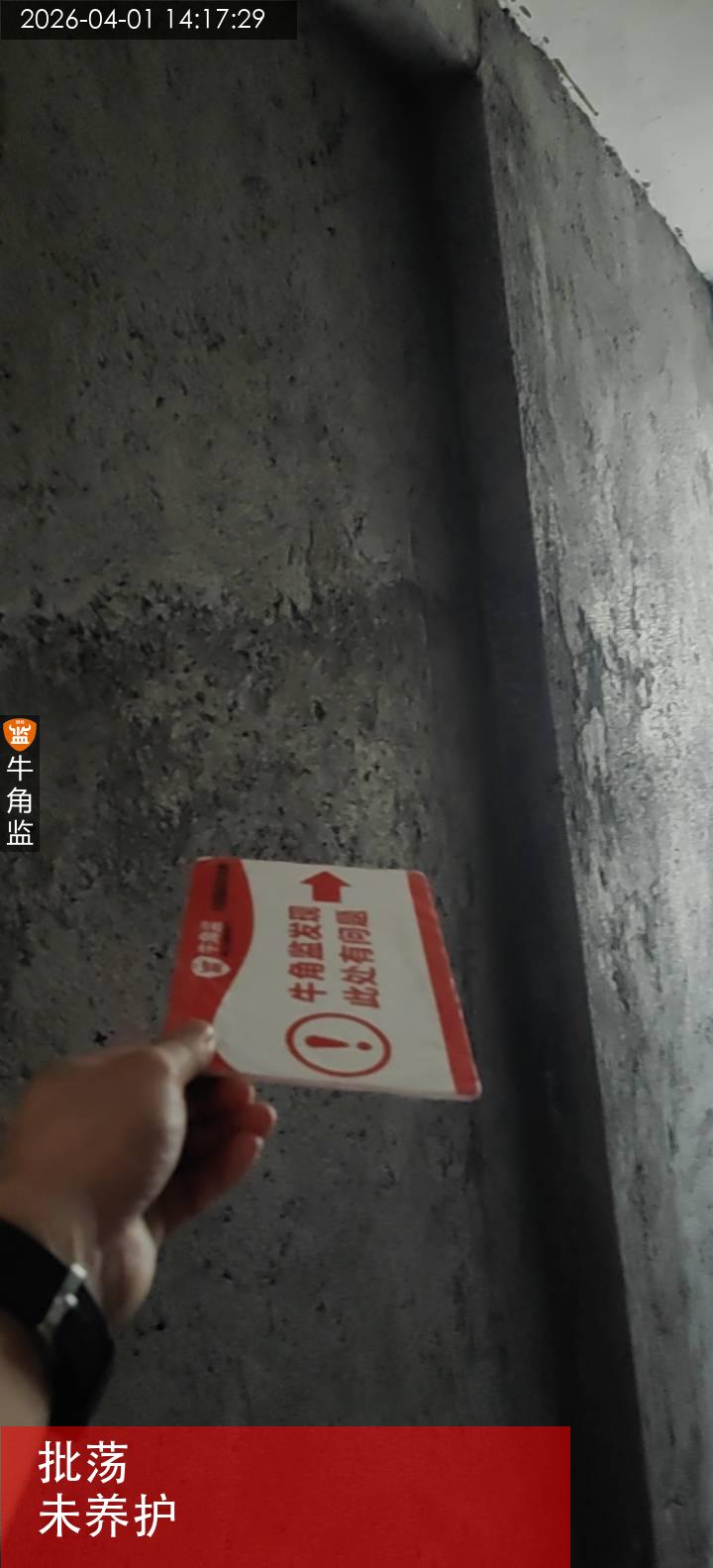

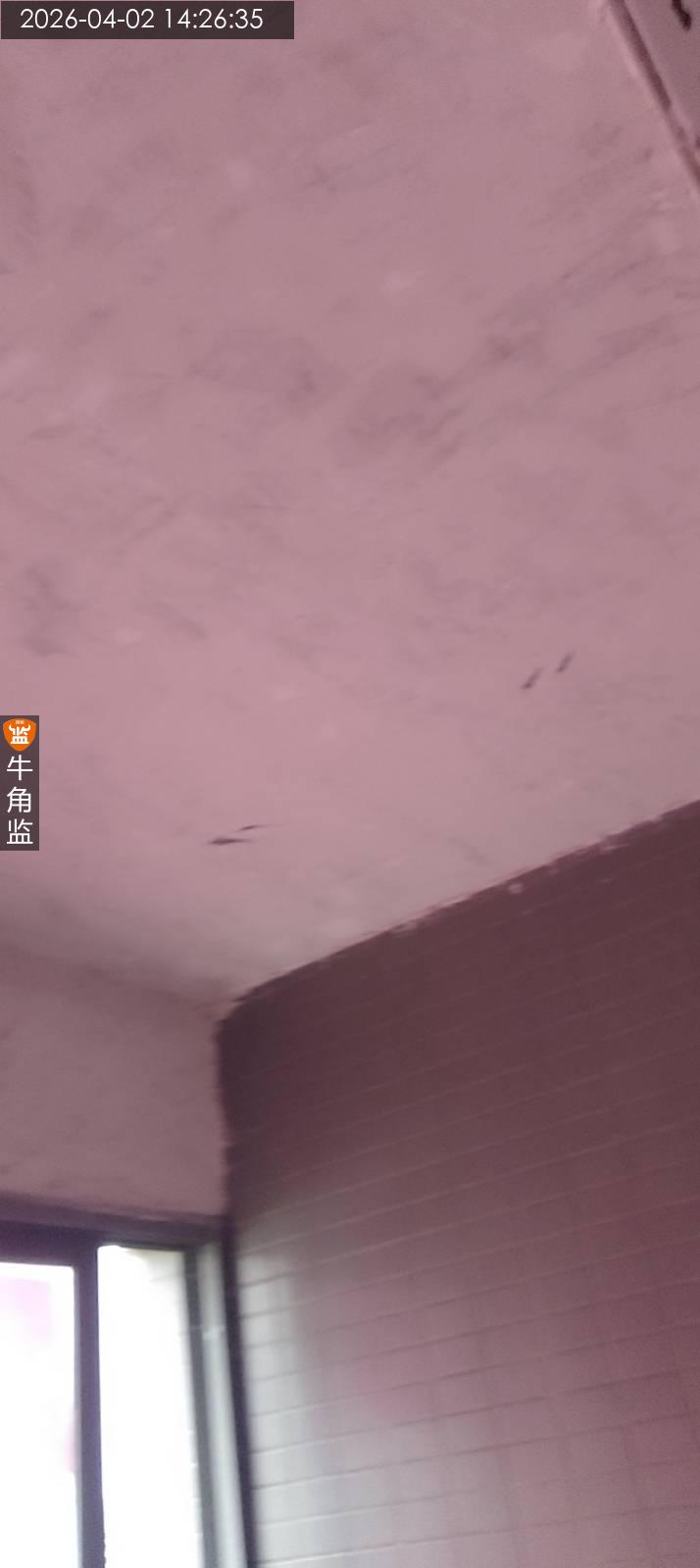

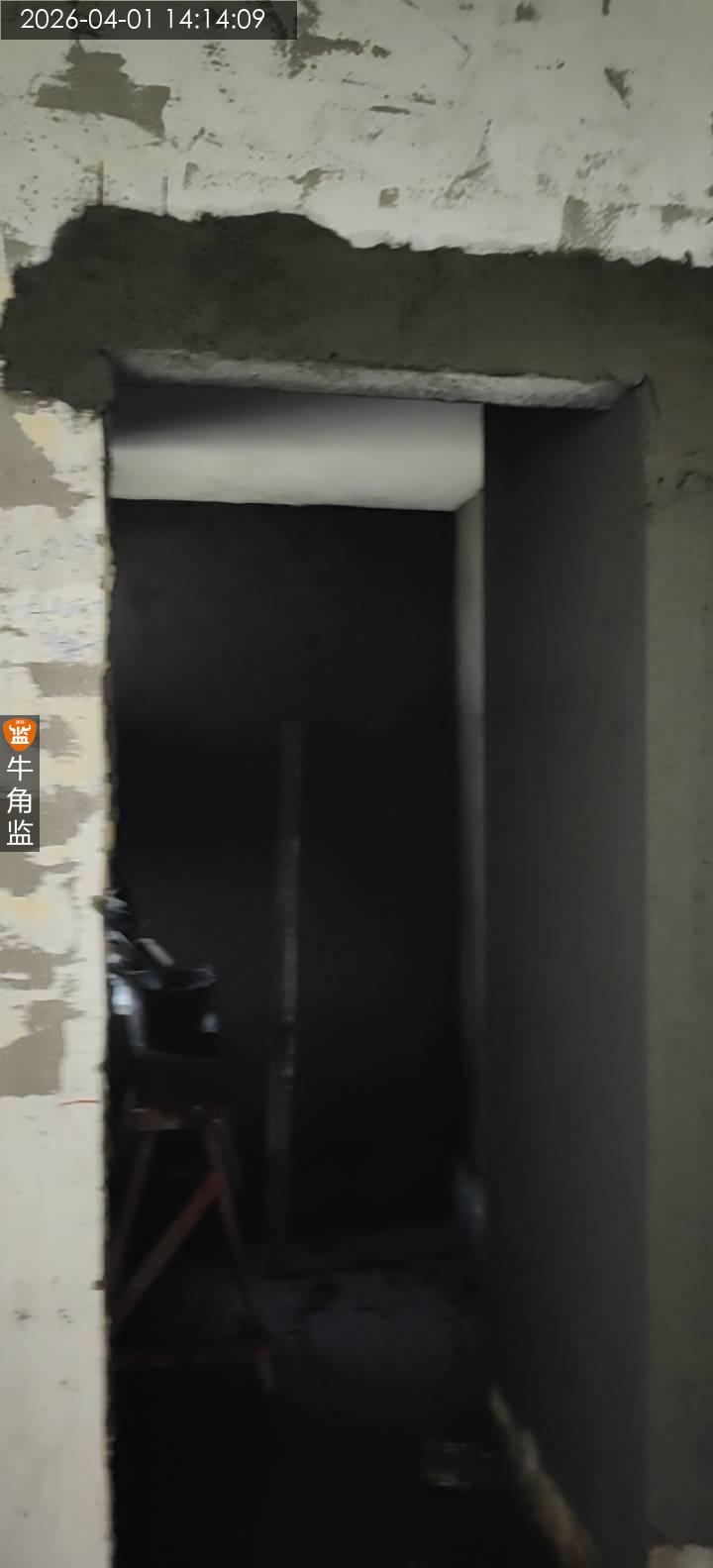

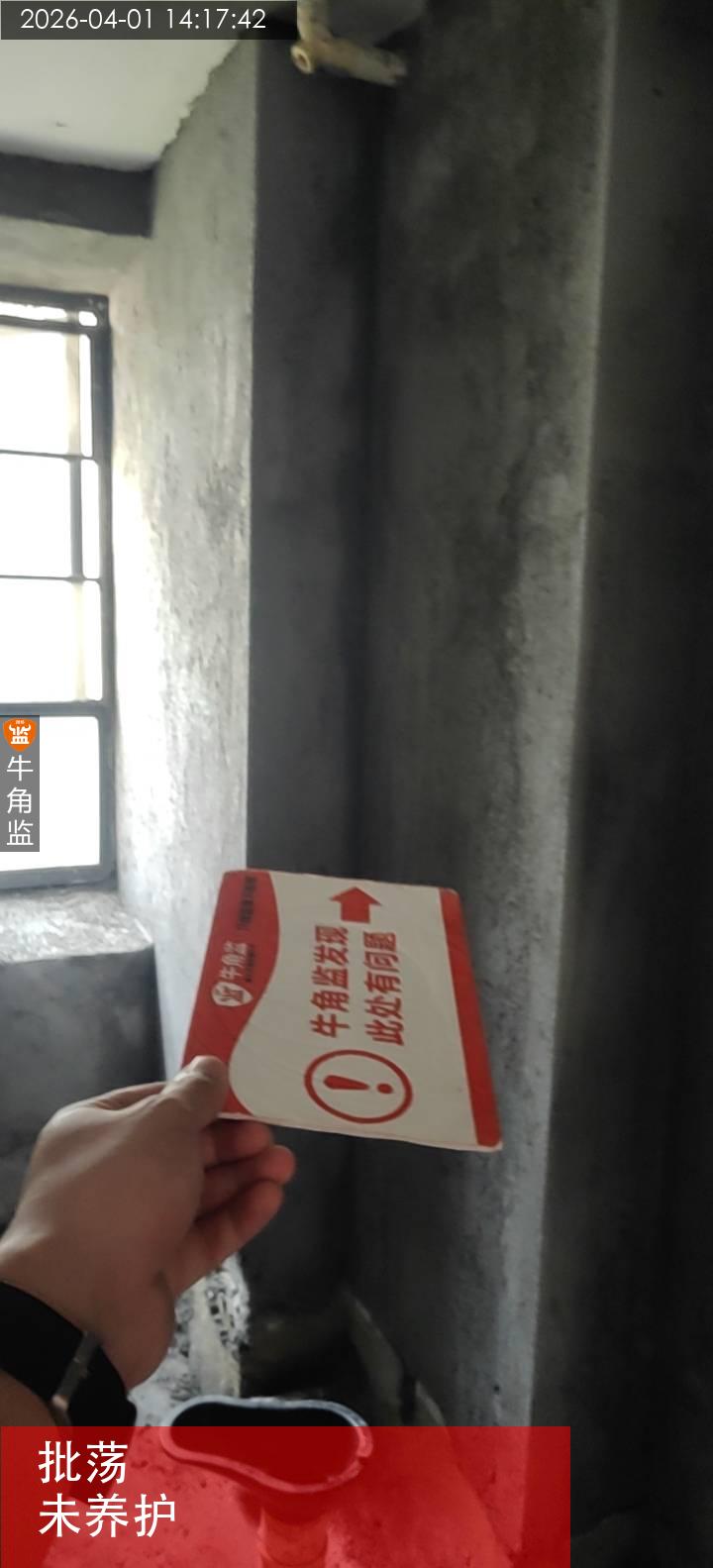

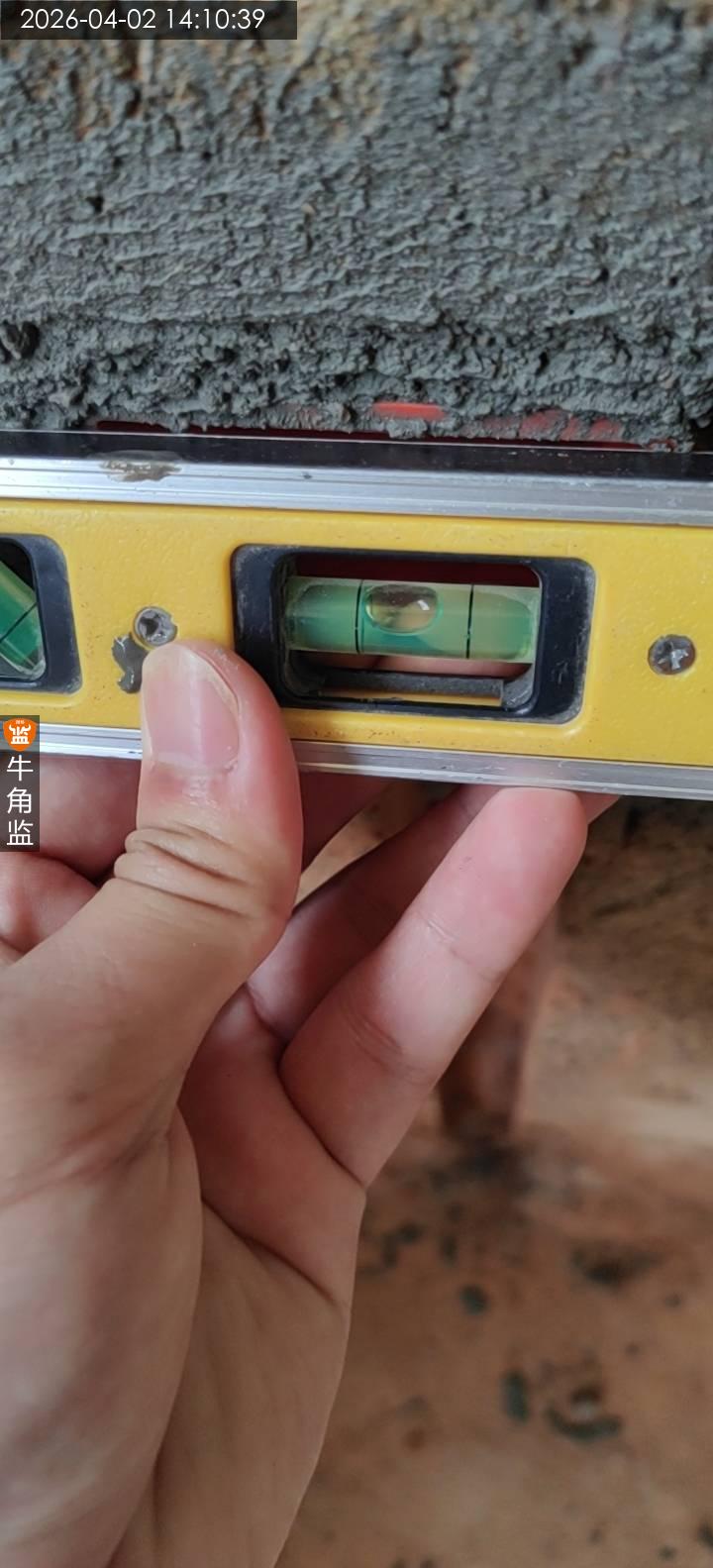

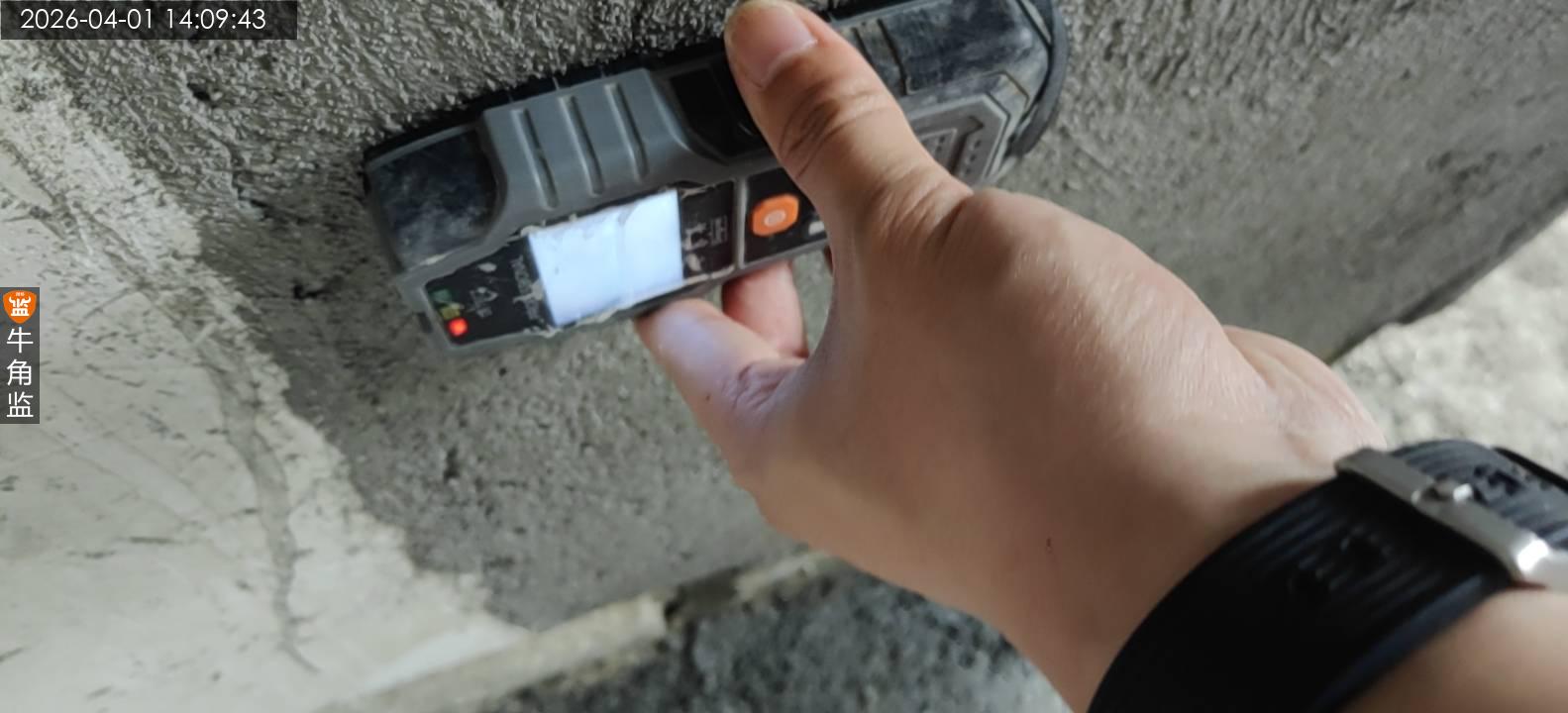

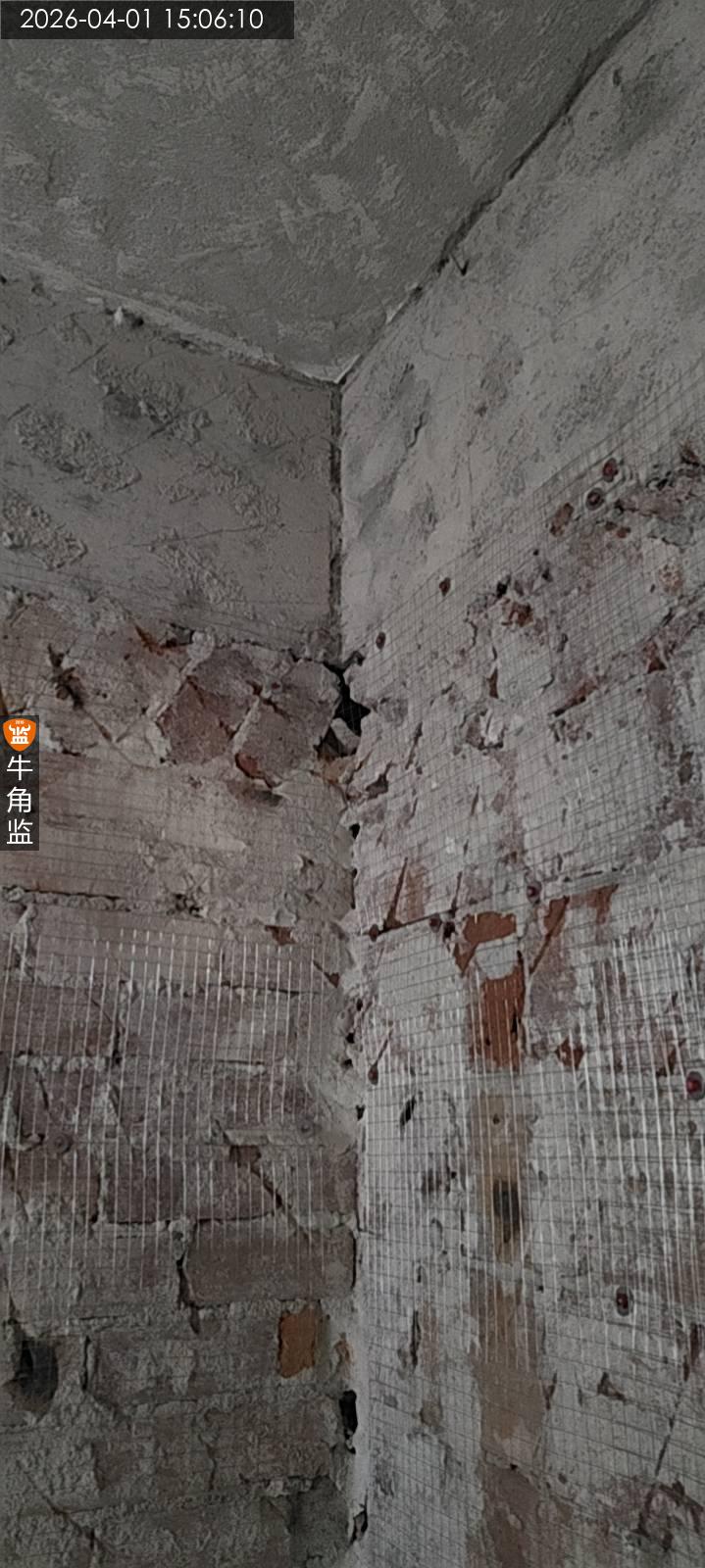

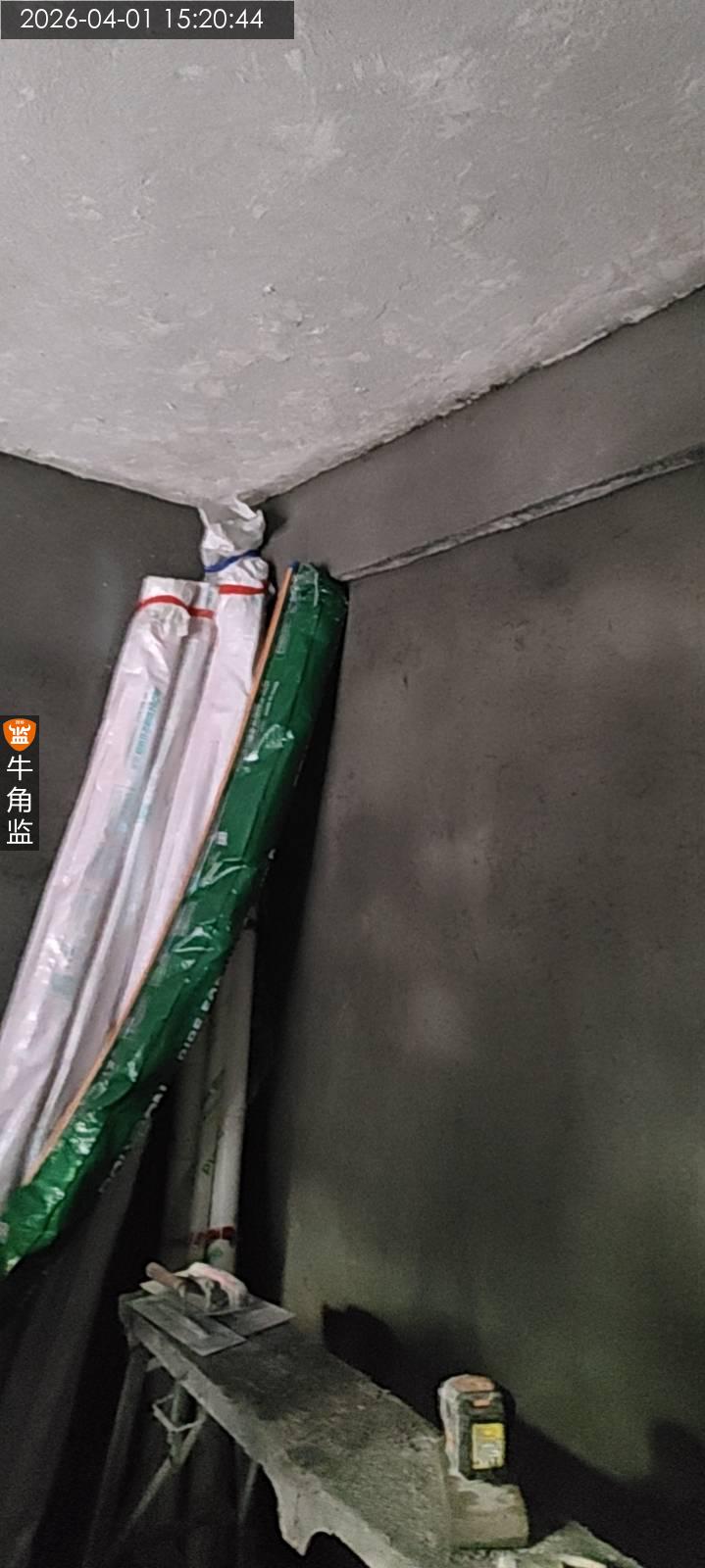

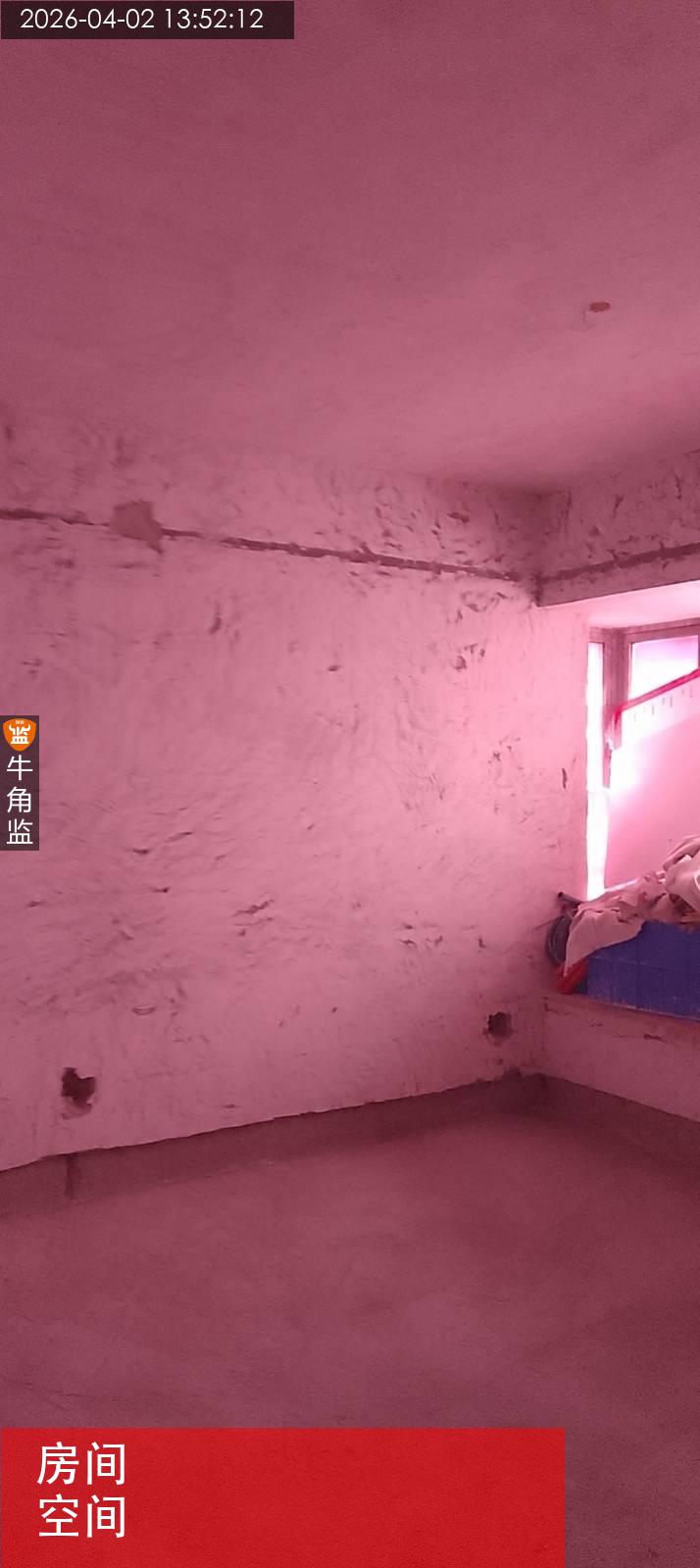

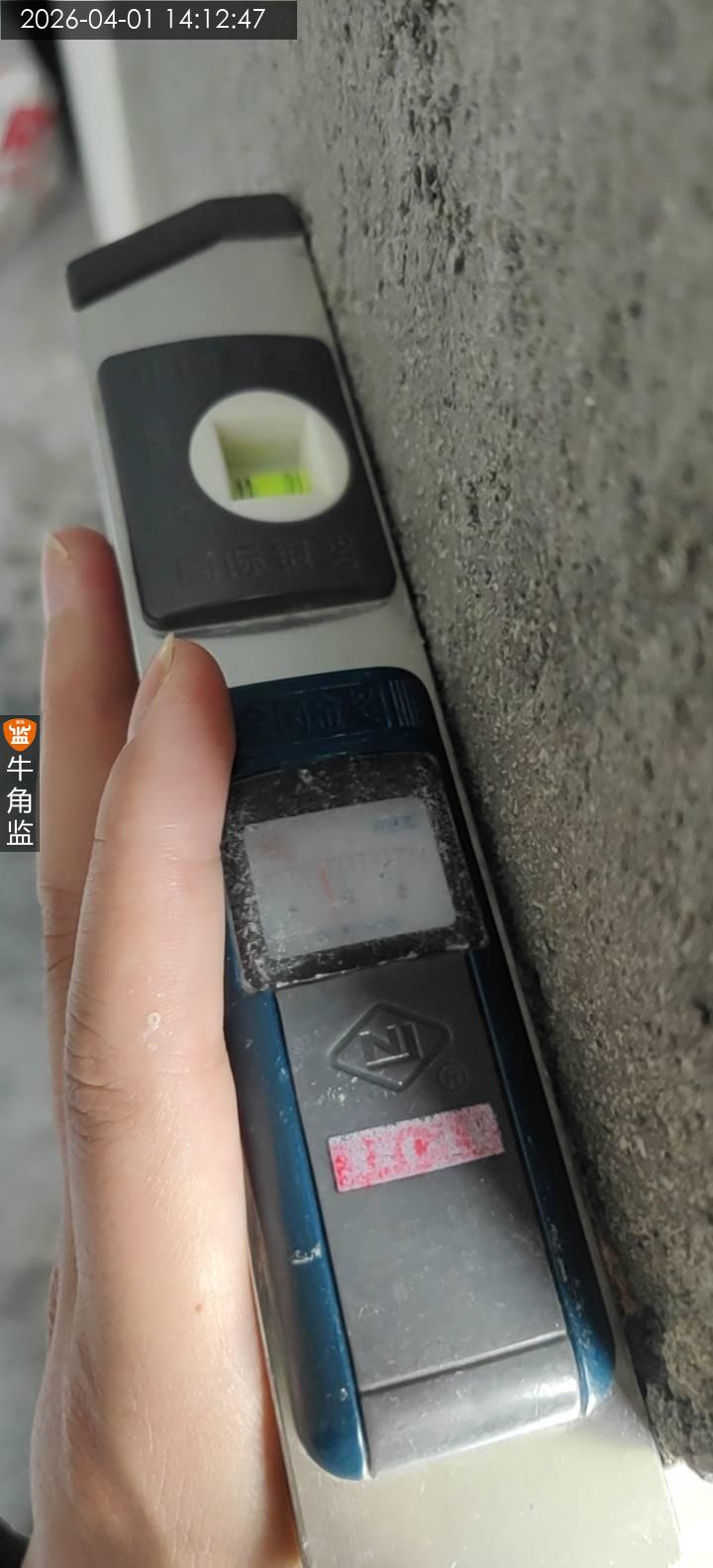

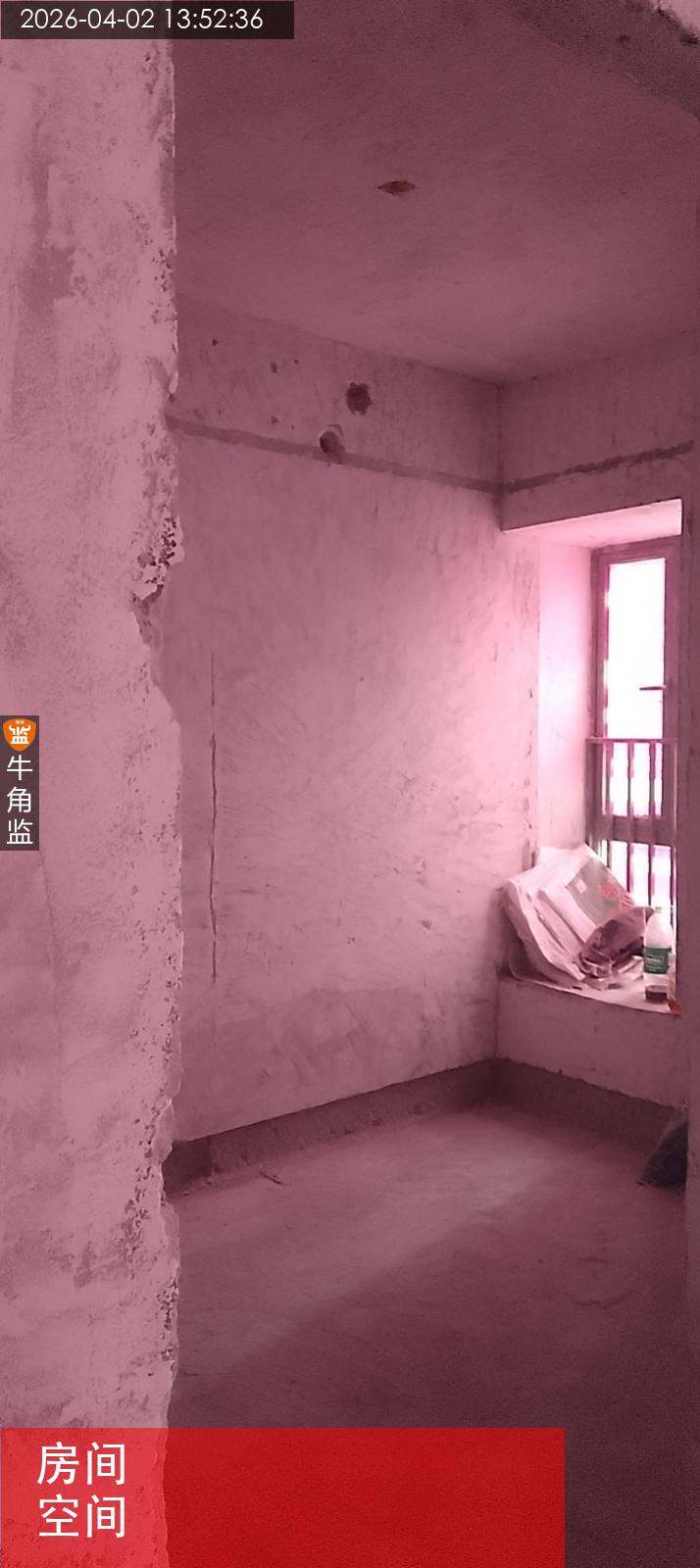

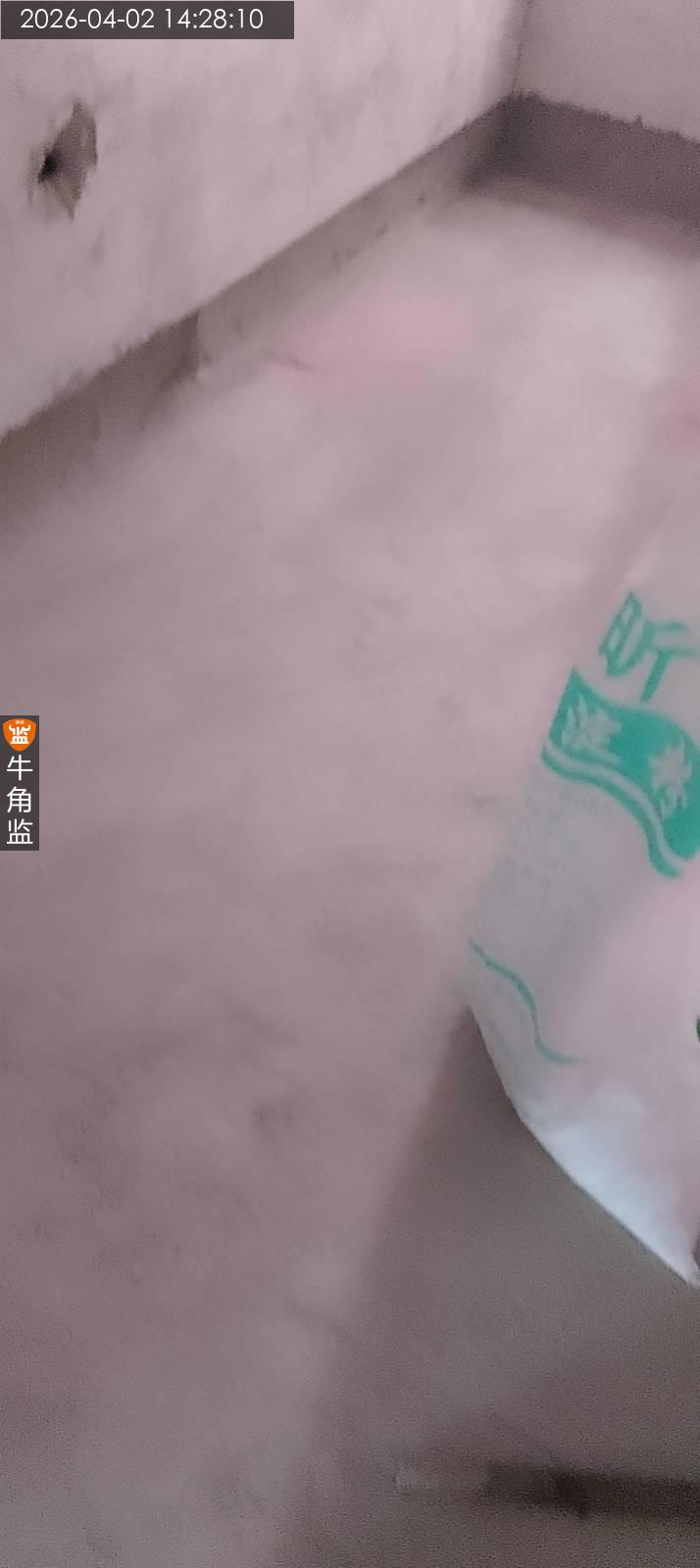

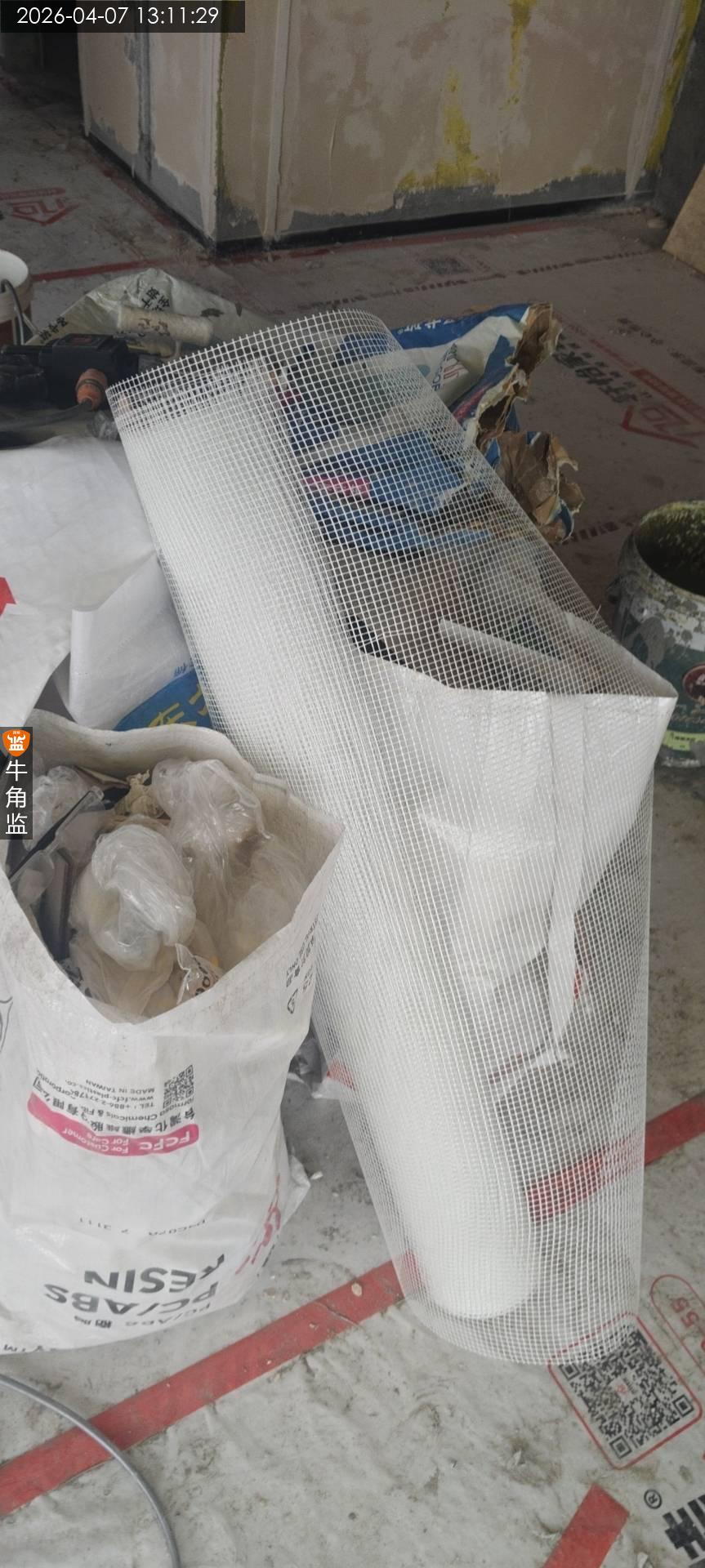

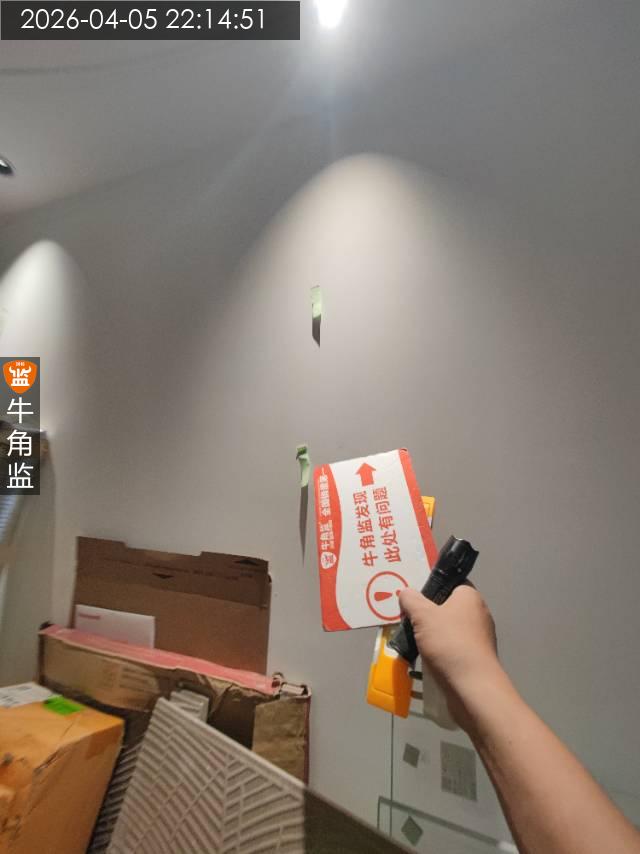

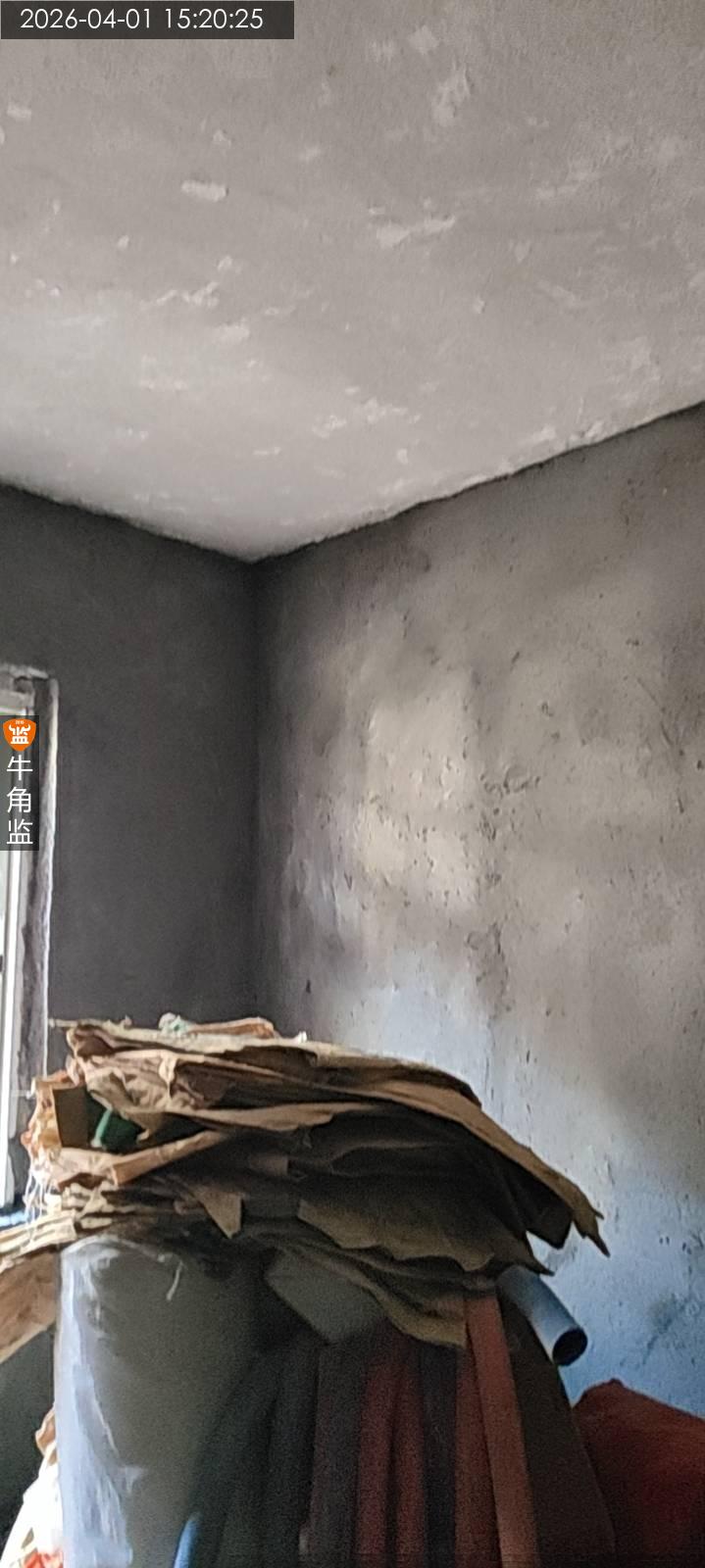

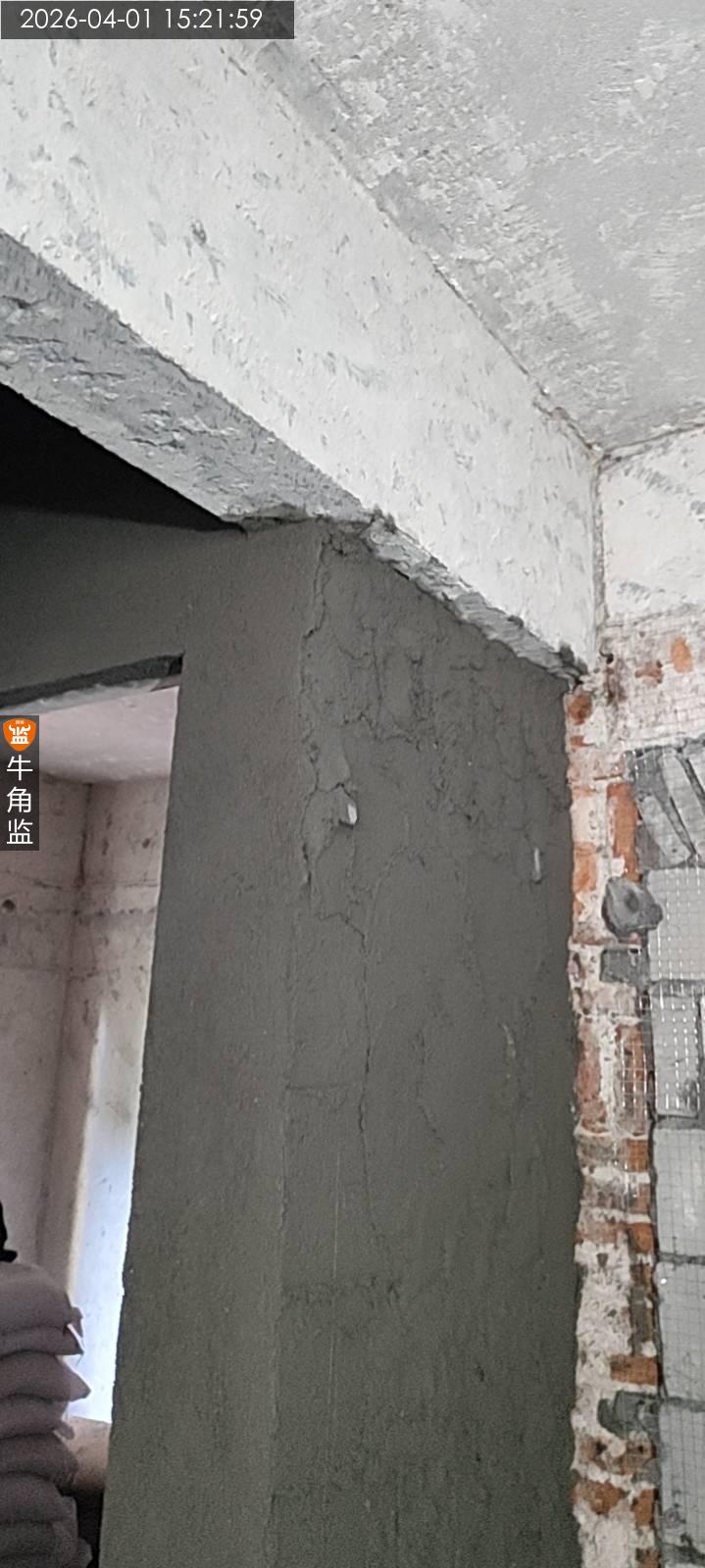

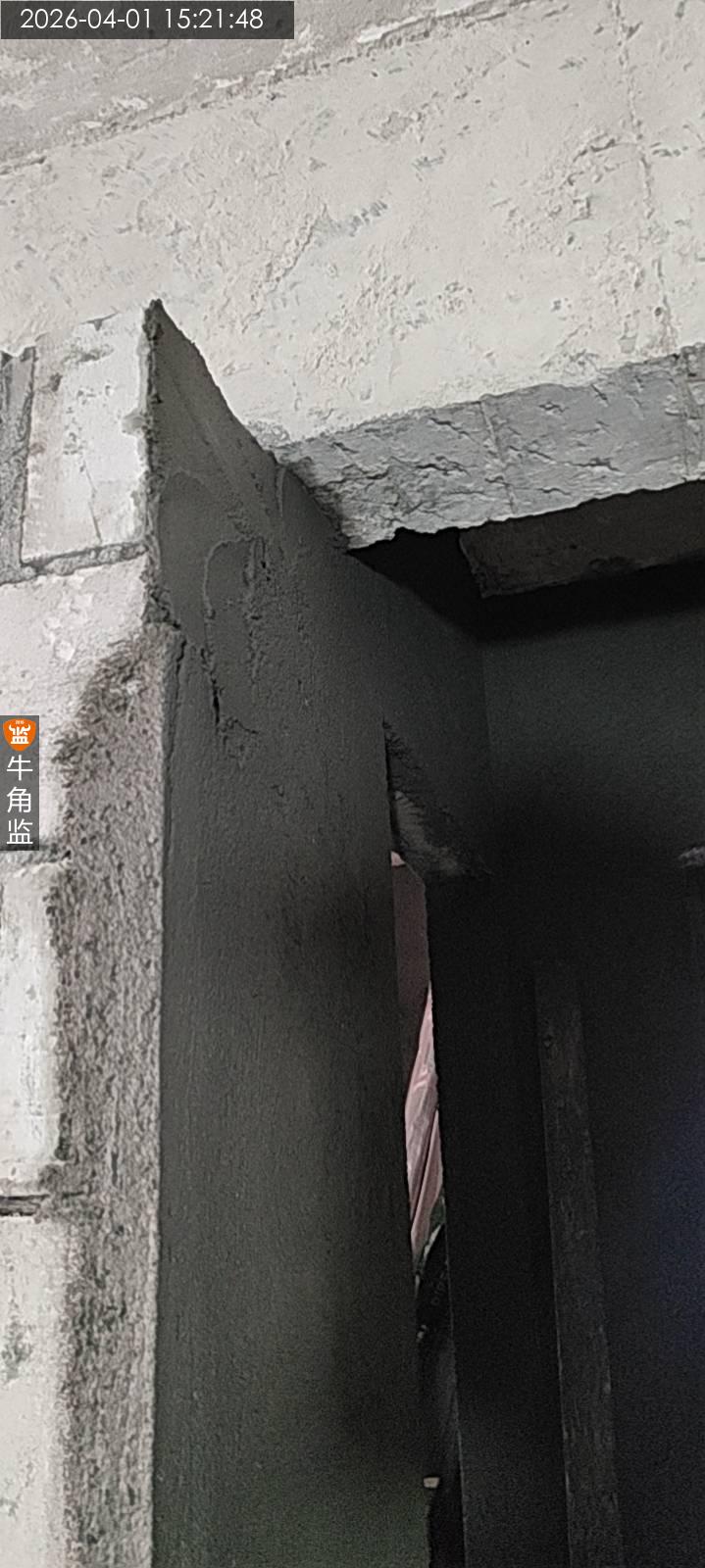

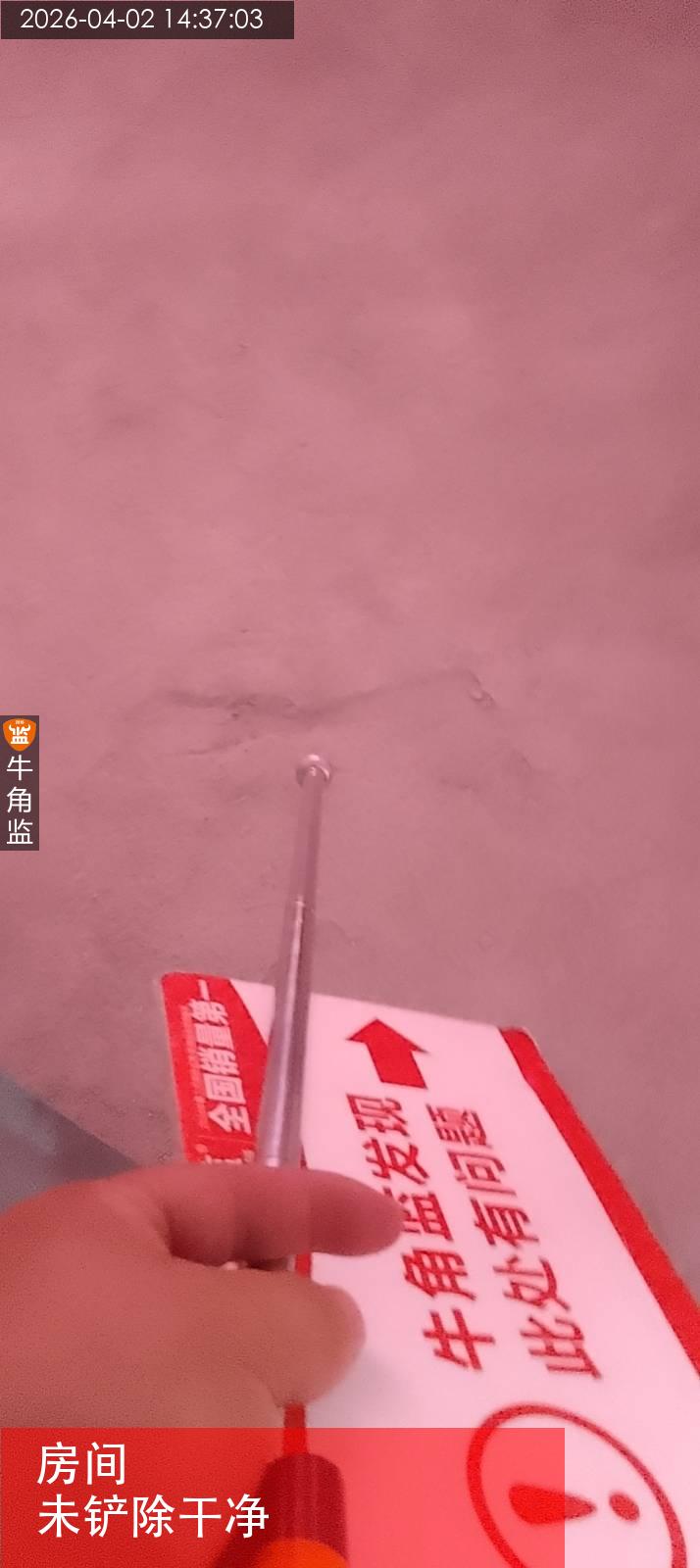

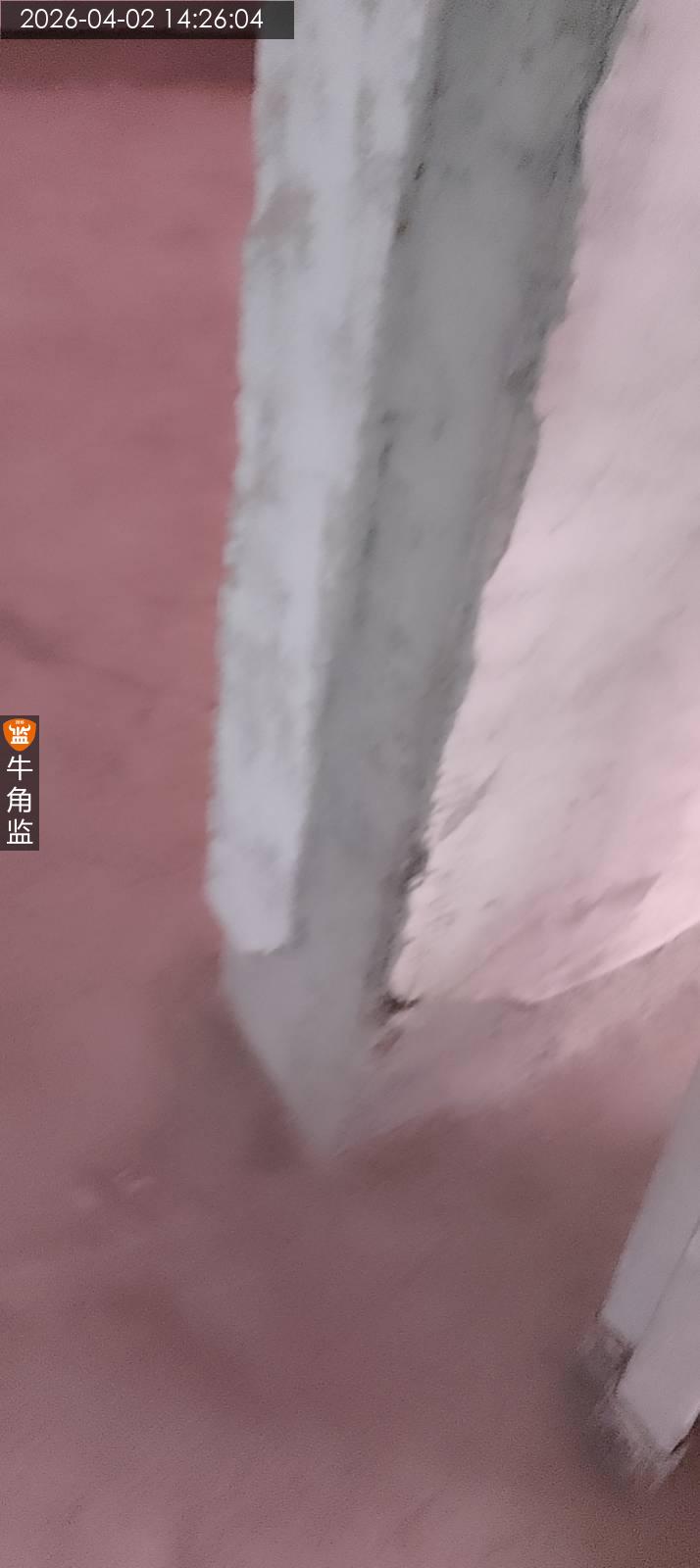

本次批荡检查 本次检查内容以及往期隐患 1.使用水平仪检查,空鼓锤检查墙面批荡,往期隐患问题未整改。 本次检查情况、整改建议以及后续施工建议 1.原墙体存在落差孔洞,需要进行封堵处理,避免批荡凹陷开裂。 2.墙面批荡存在挂网外露,需要切割后做好防锈处理,避免锈印污染墙漆。 后续施工建议 1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。 2、水电开槽建议先割后凿,减少周边墙面空鼓。
2026-04-01
白云区黄********6211
设 计 师:未知
施工队长:李工
工地面积:115.00㎡
装修总价:0.00
本次评价:C
本次评语:

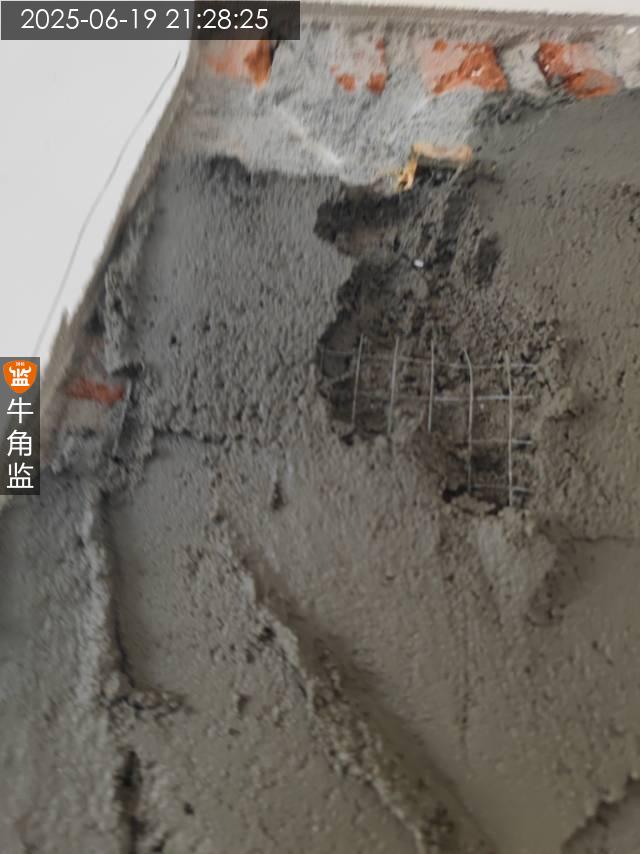

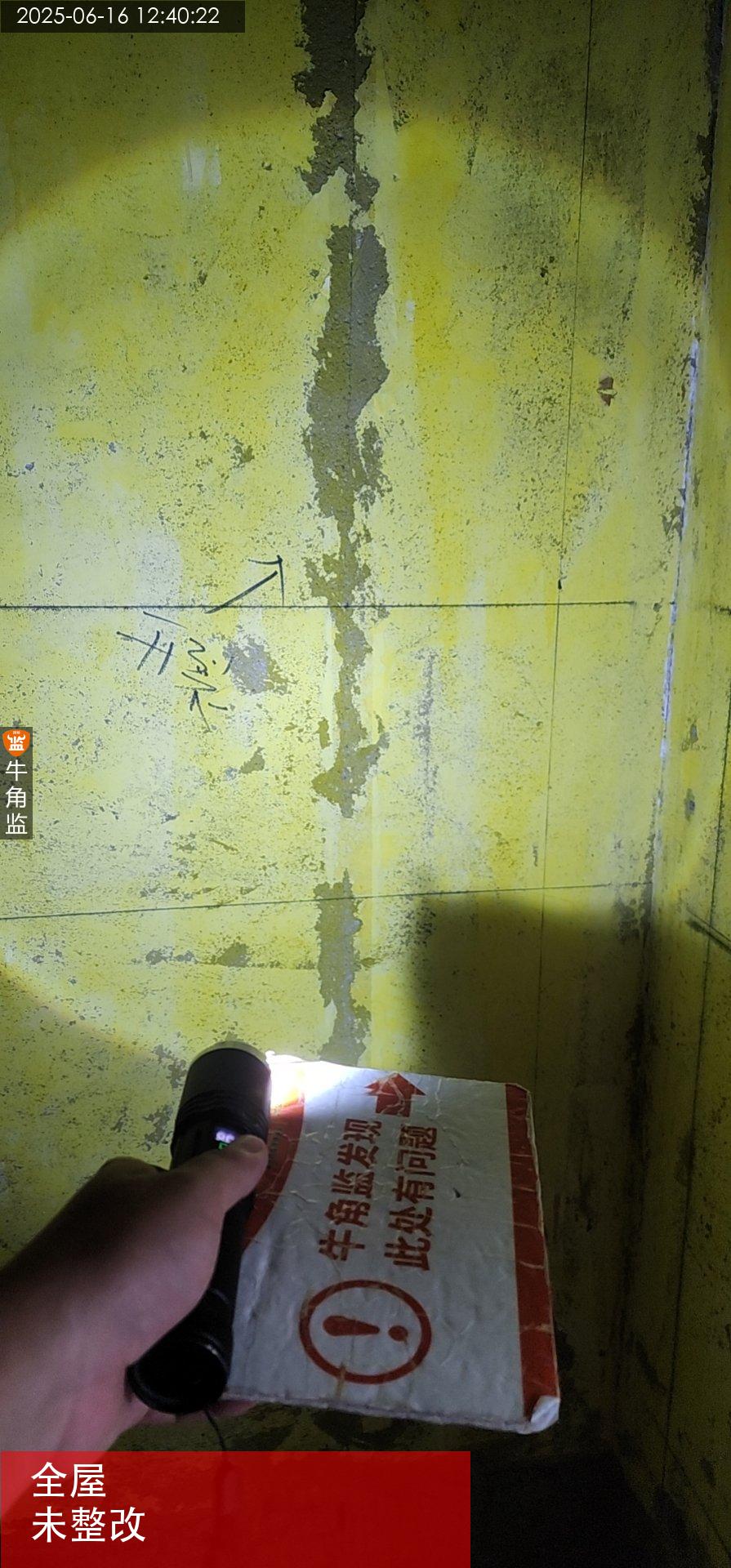

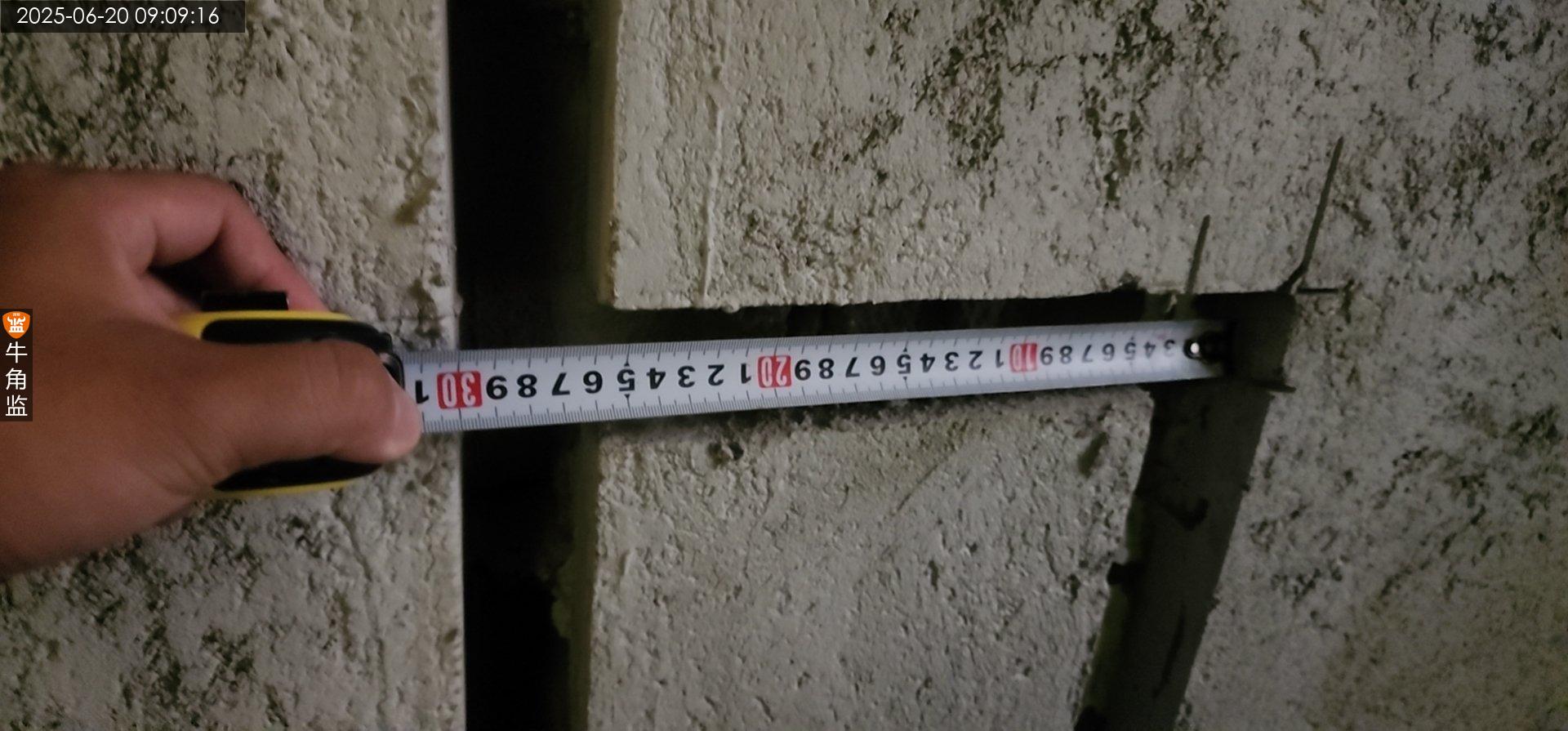

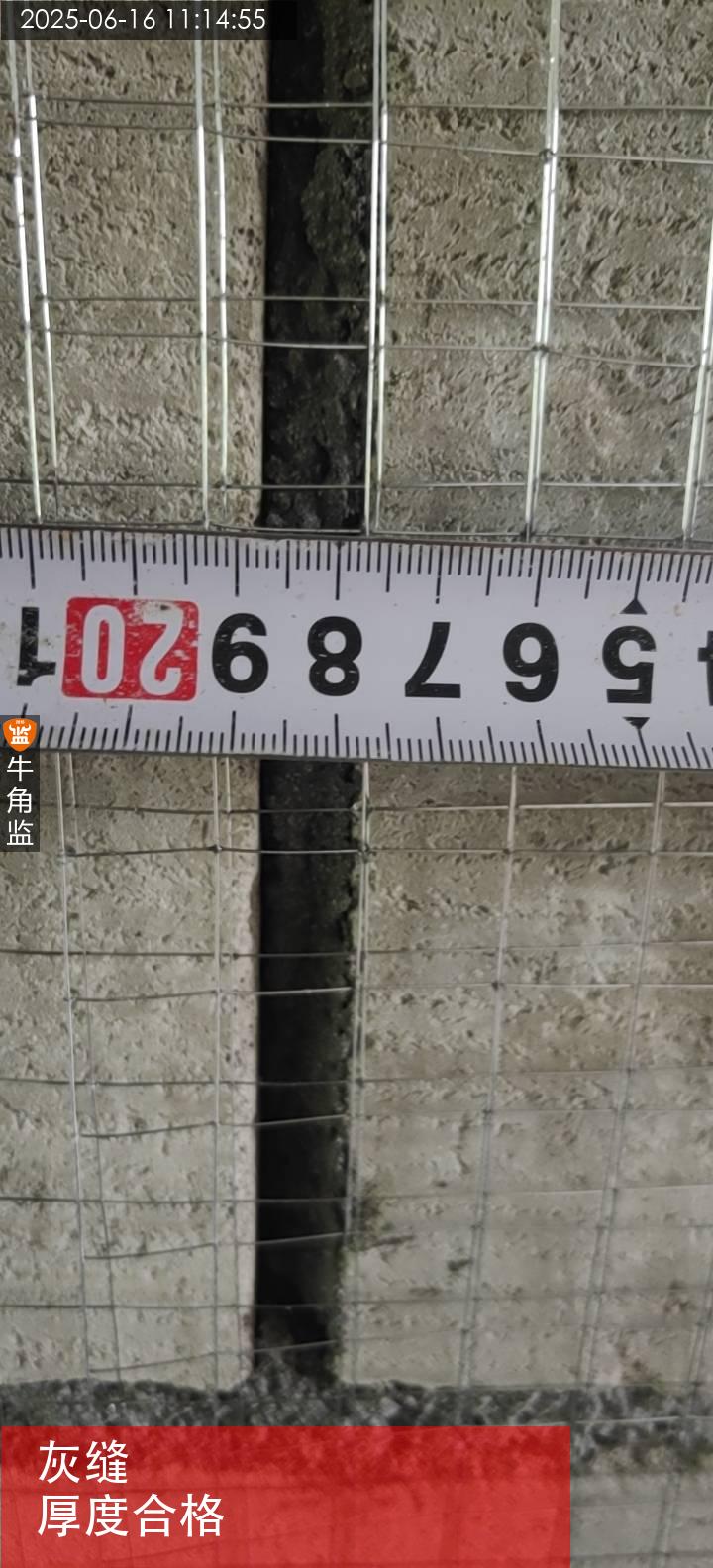

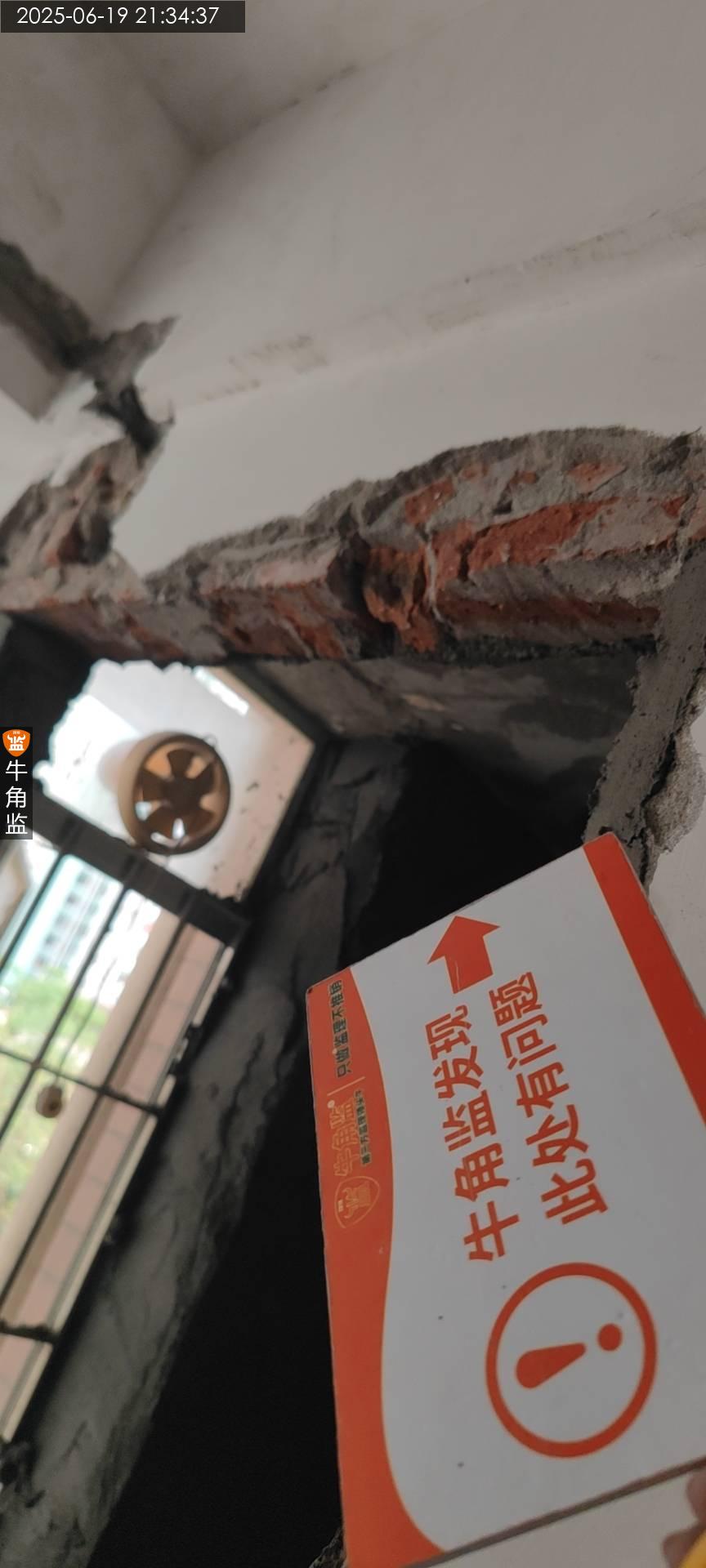

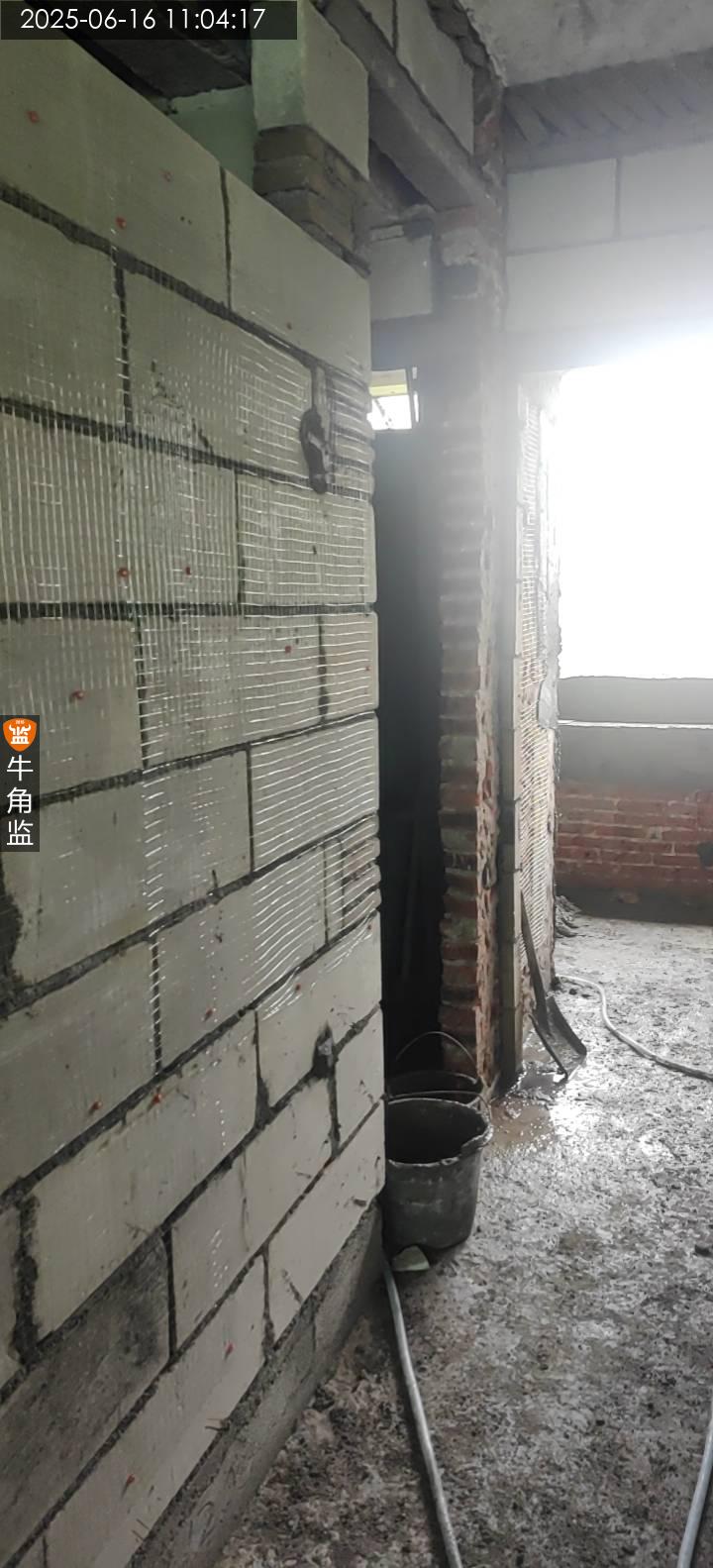

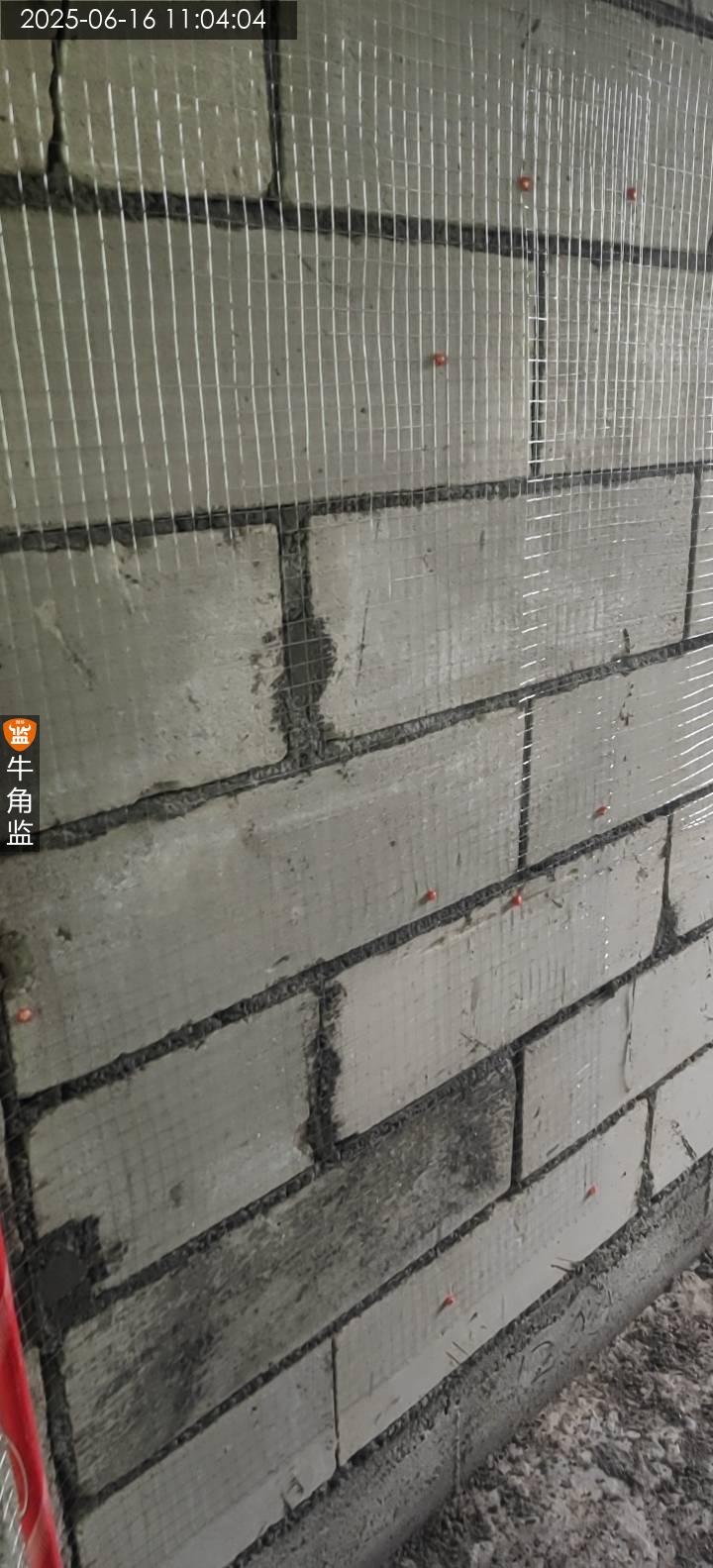

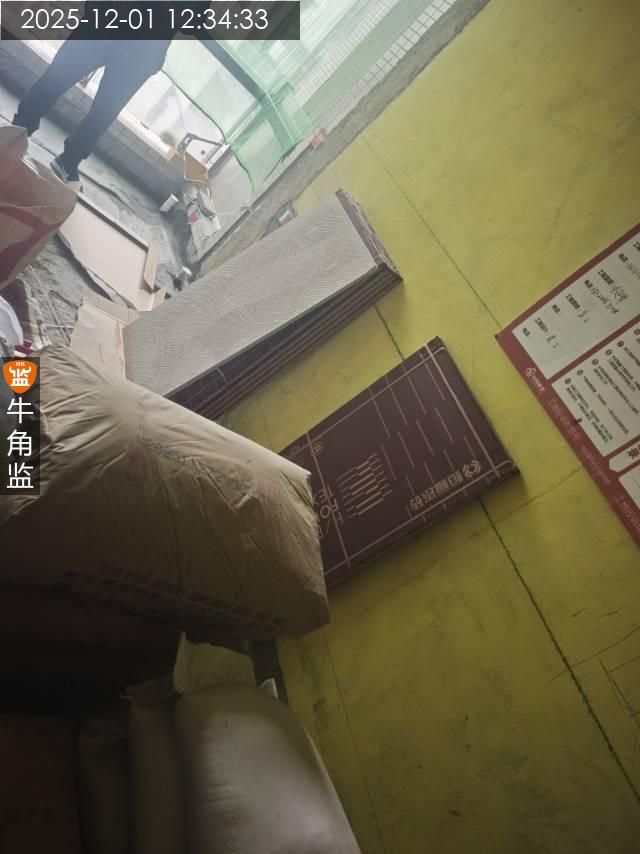

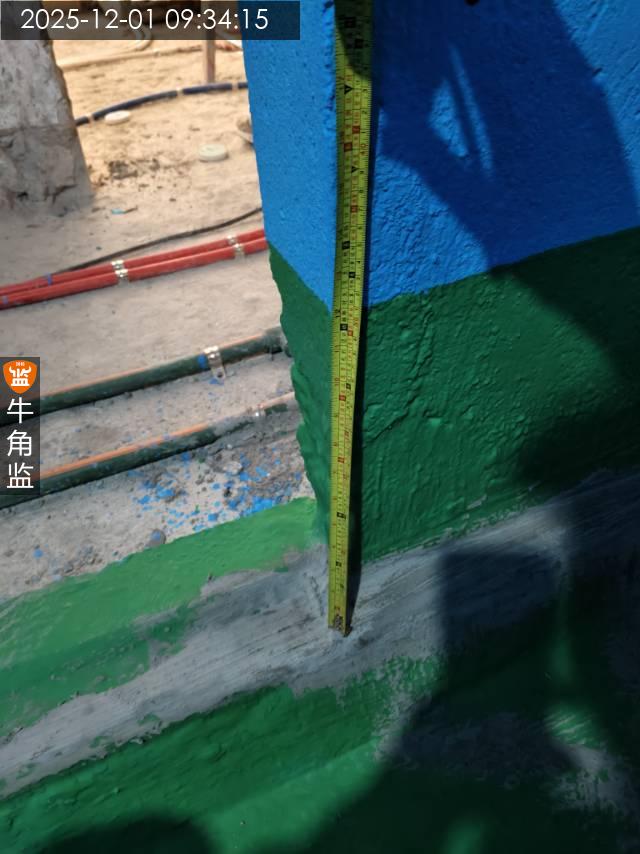

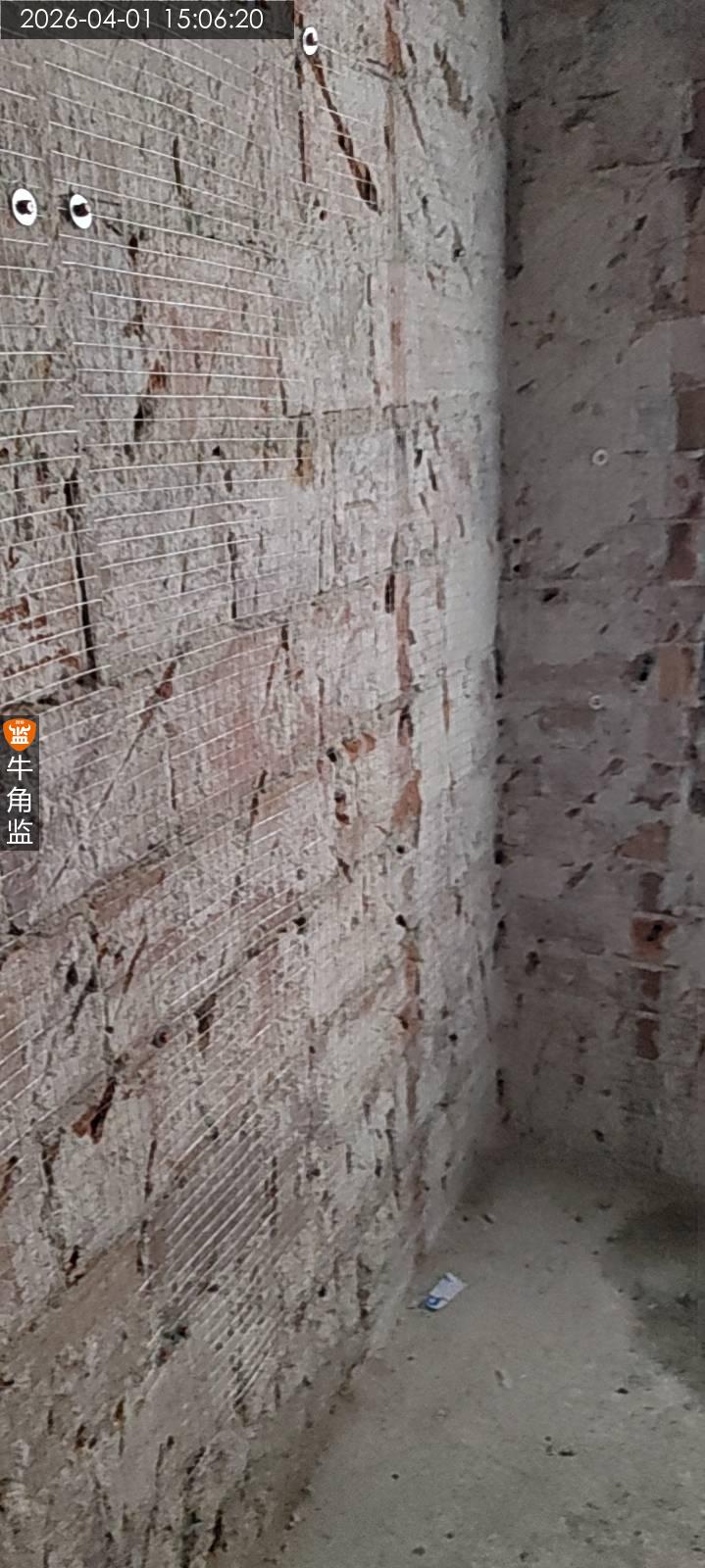

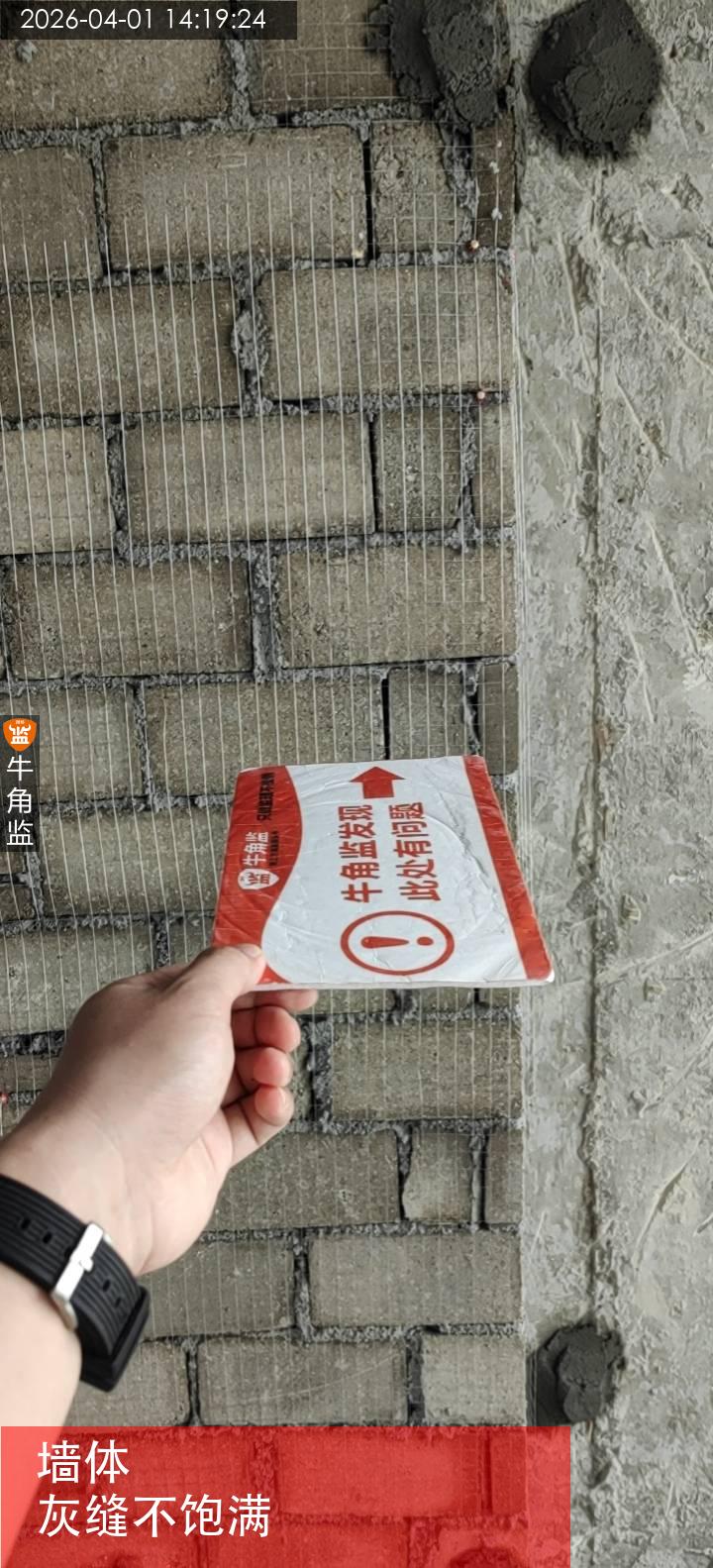

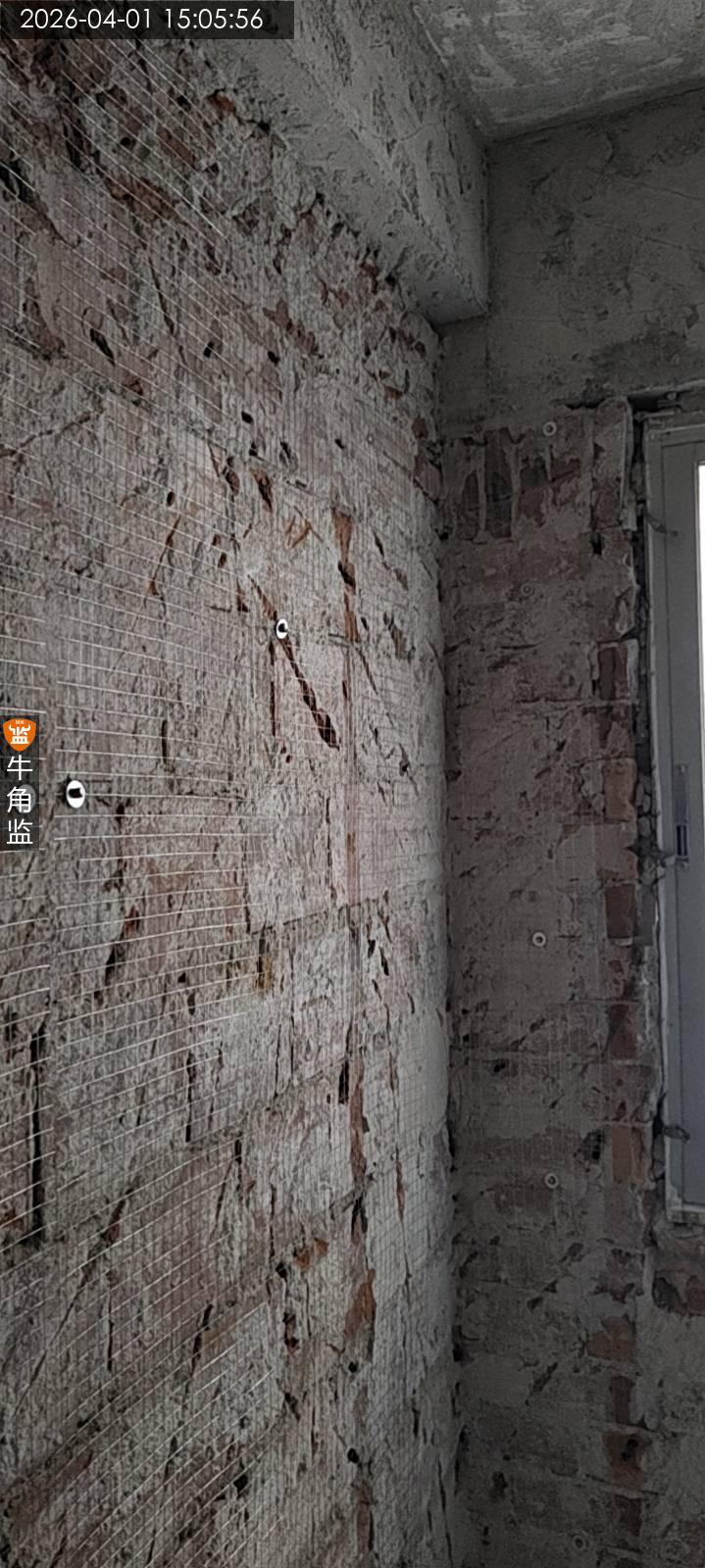

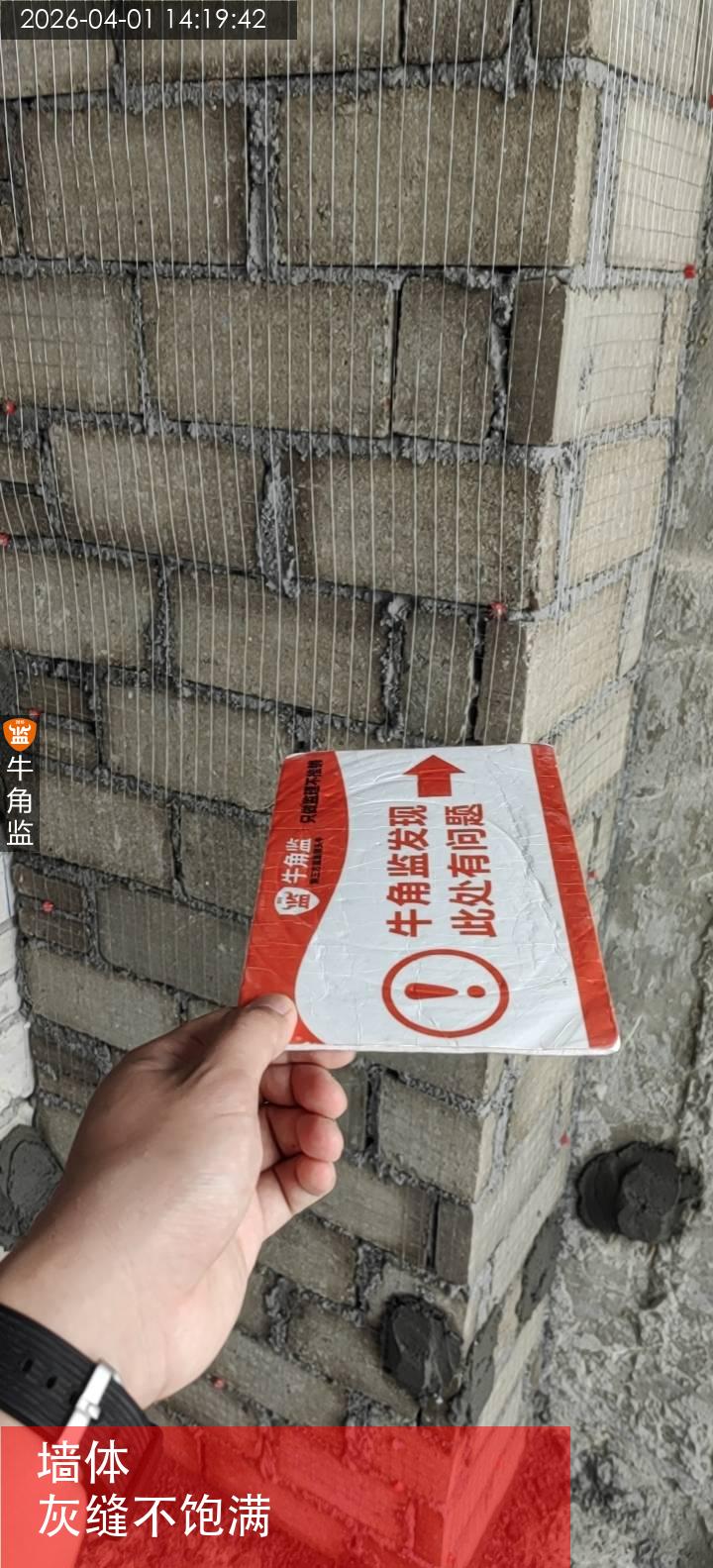

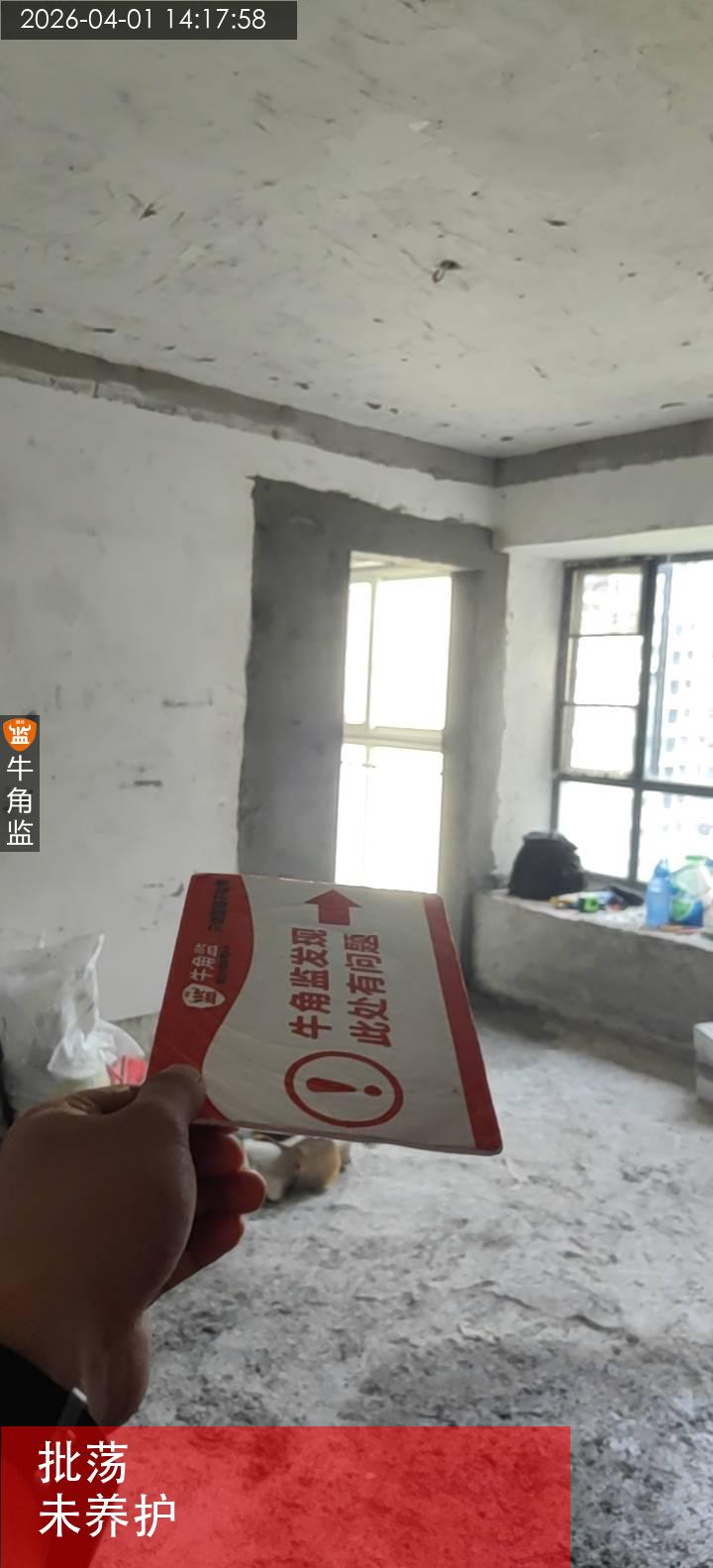

本次检查为砌筑批荡巡检总结如下 一、本次检查内容及概述 现场有两名工人批荡,本次主要对砌筑批荡进行巡检,所使用工具为空鼓锤,水平仪等 二、往期隐患整改情况 往期隐患部分未整改,应提醒施工方及时整改,易覆盖的照片形式反馈 三、本次检查发现问题 1、新墙体灰缝不饱满,建议批荡过程中应填充好,防止空鼓 2、批荡未及时养护,建议批荡完成后每天晒水养护2-3次 四、检查结论 本次检查所发现问题应当及时整改并反馈,不可影响后续工序 五、后期施工建议 1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。 2、水电开槽建议先割后凿,减少周边墙面空鼓。 3、垂直灰缝要求100%满浆,水平灰缝要求80%以上满浆 4、砖块搭接要受力面超过3/2砖面,新旧墙交接处要拆掉旧墙批荡新旧墙砖块茬口连接,拐角处茬口连接,底下3层小砂砖打底 5、不论新旧墙批荡满挂钢丝网,为墙面找平进行基础准备
2026-04-01
