本次评语:

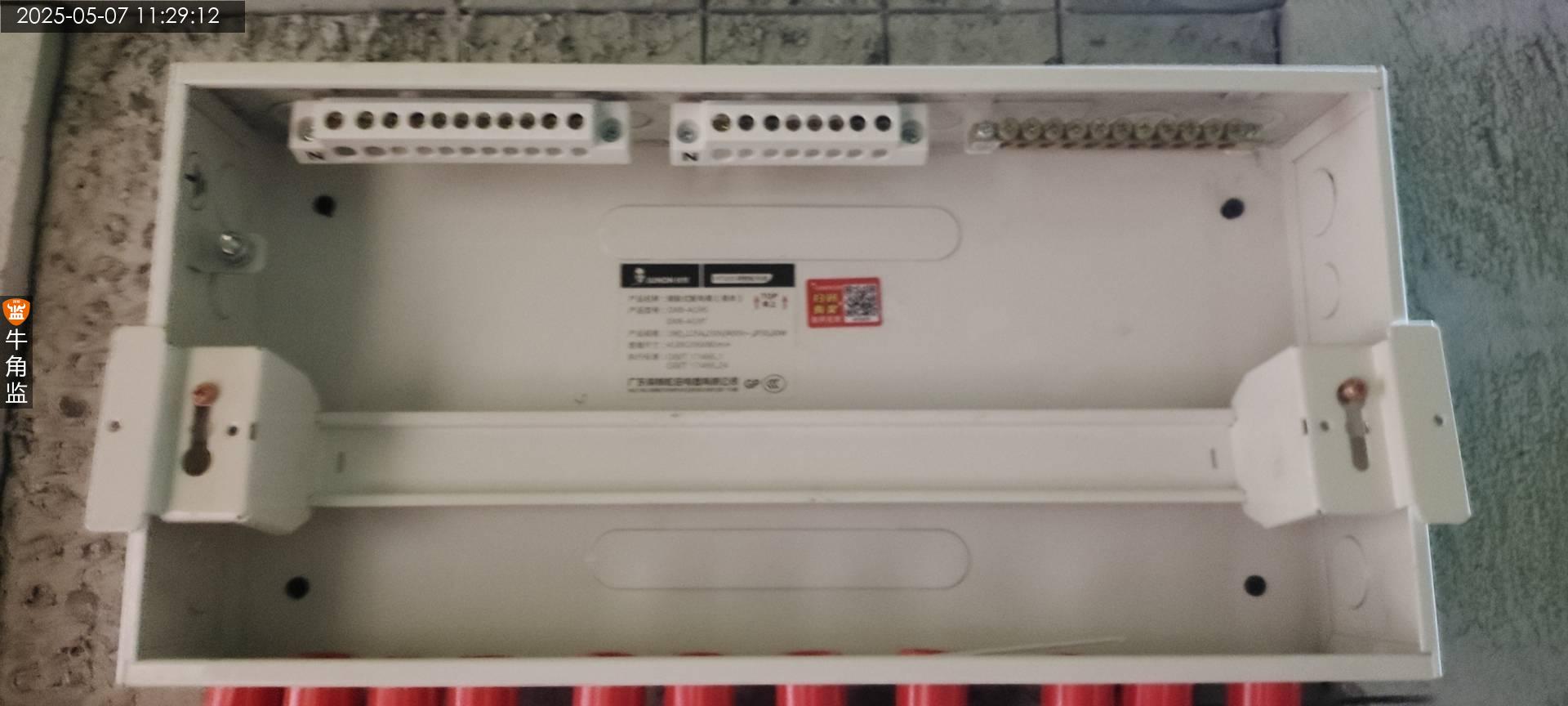

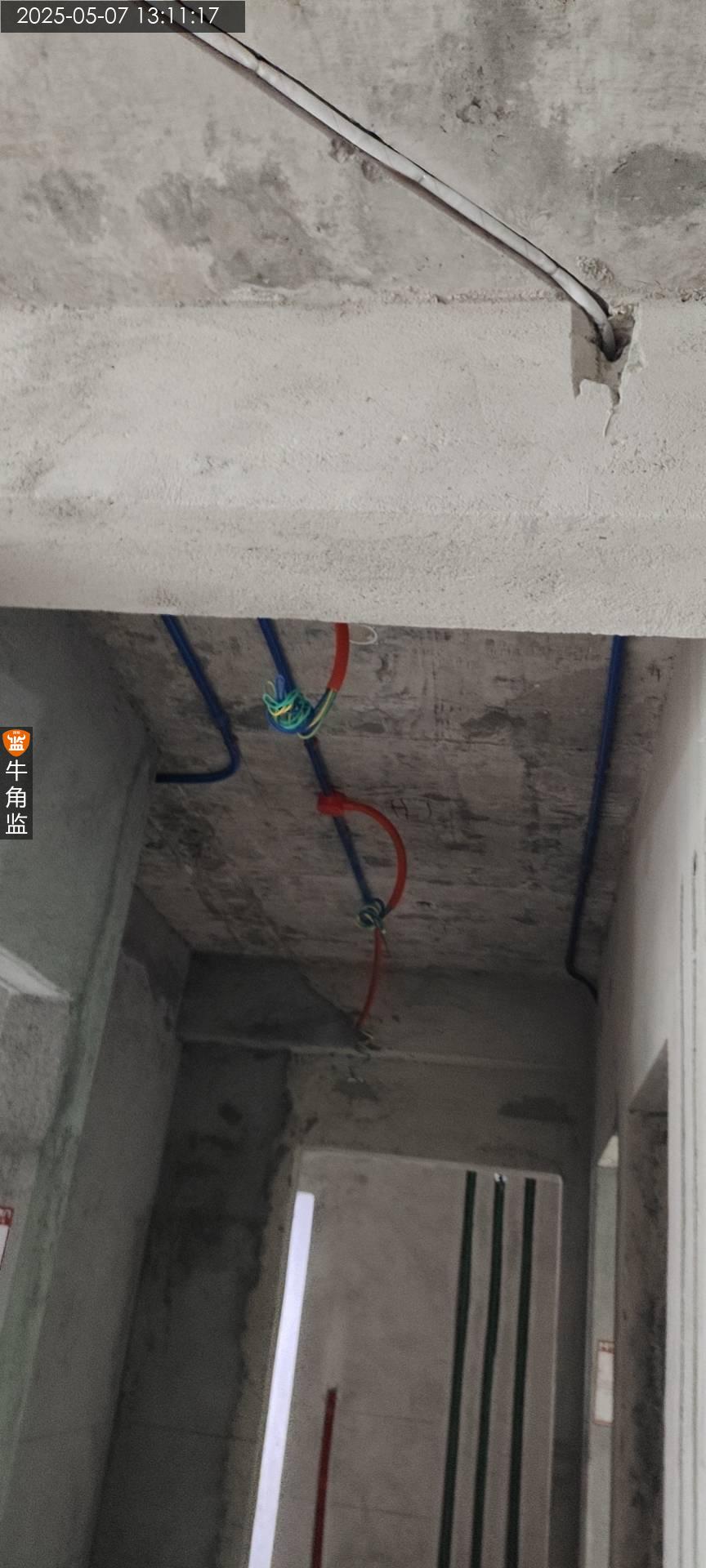

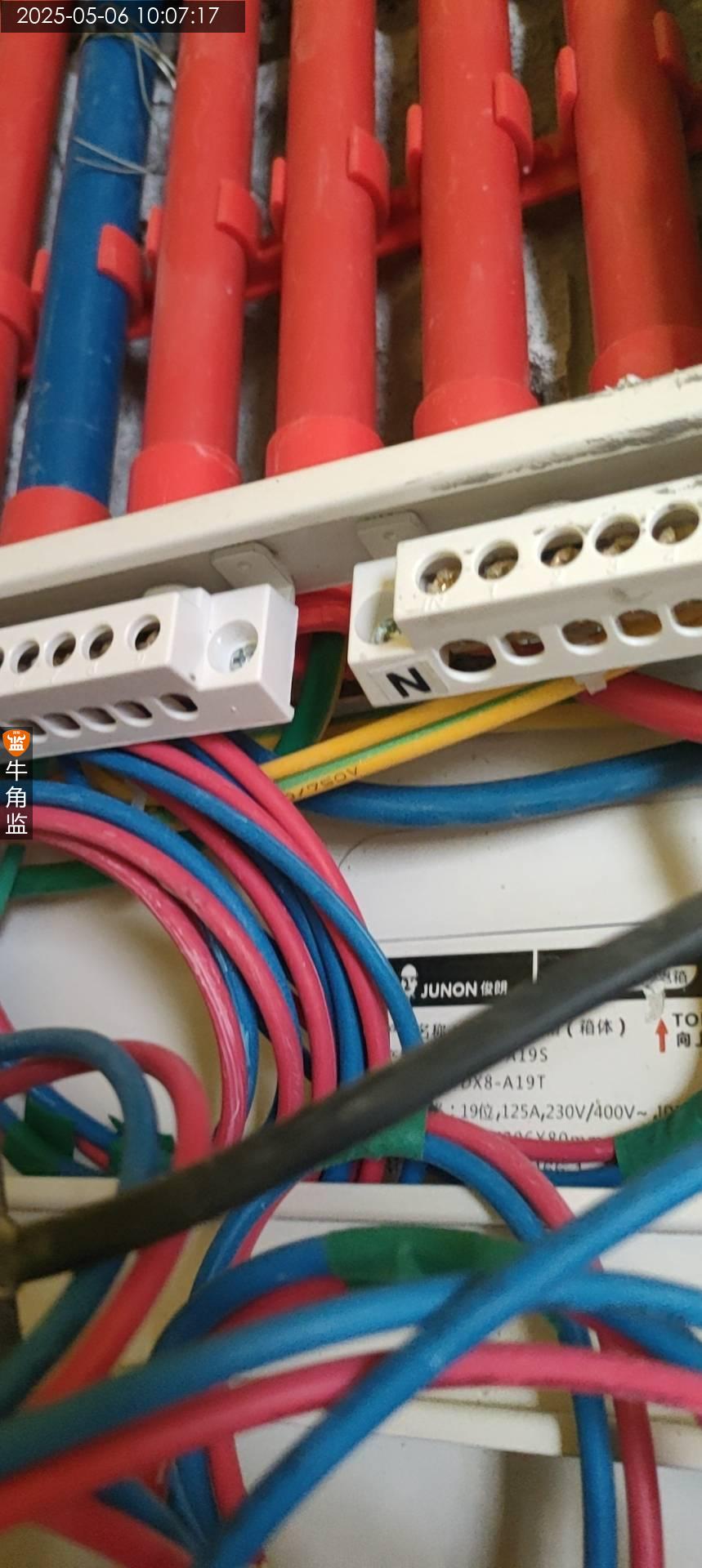

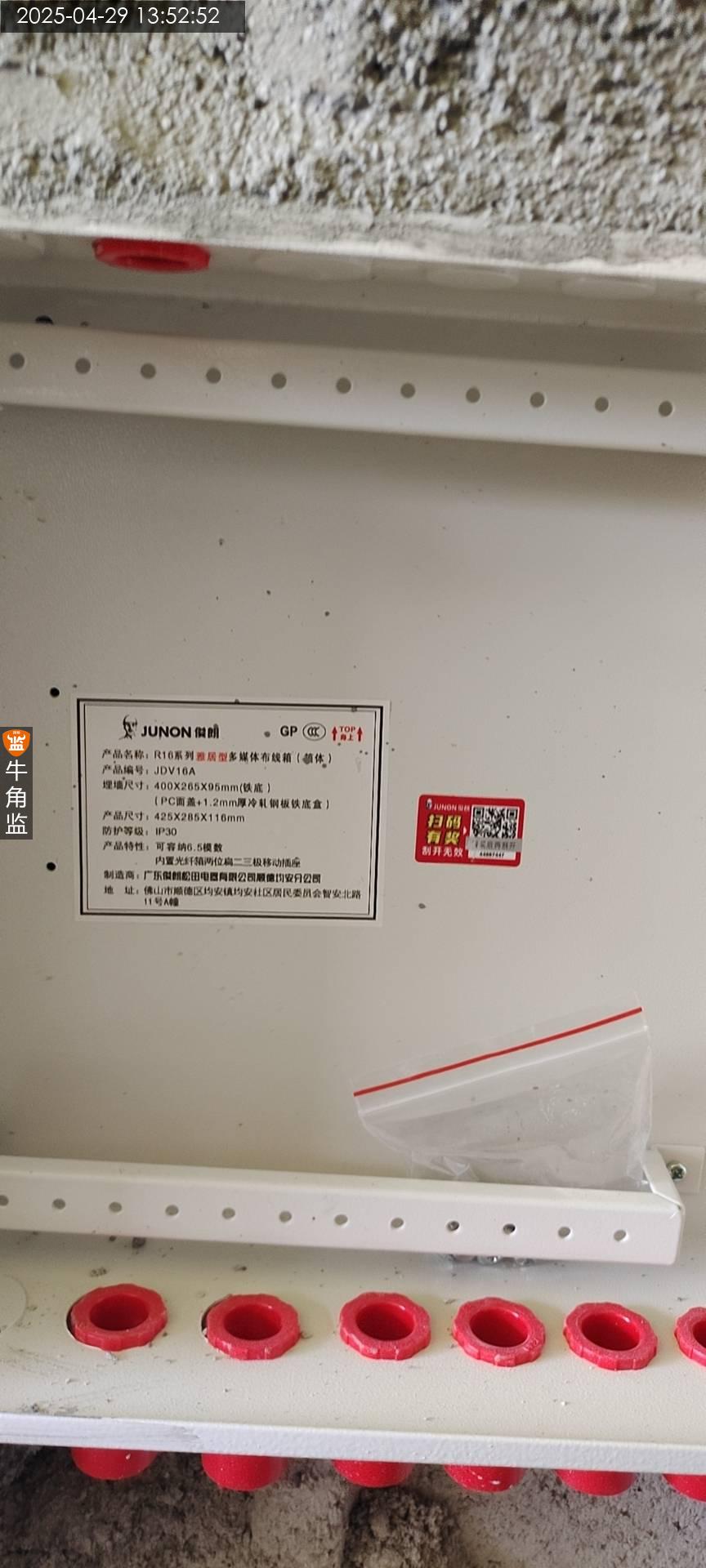

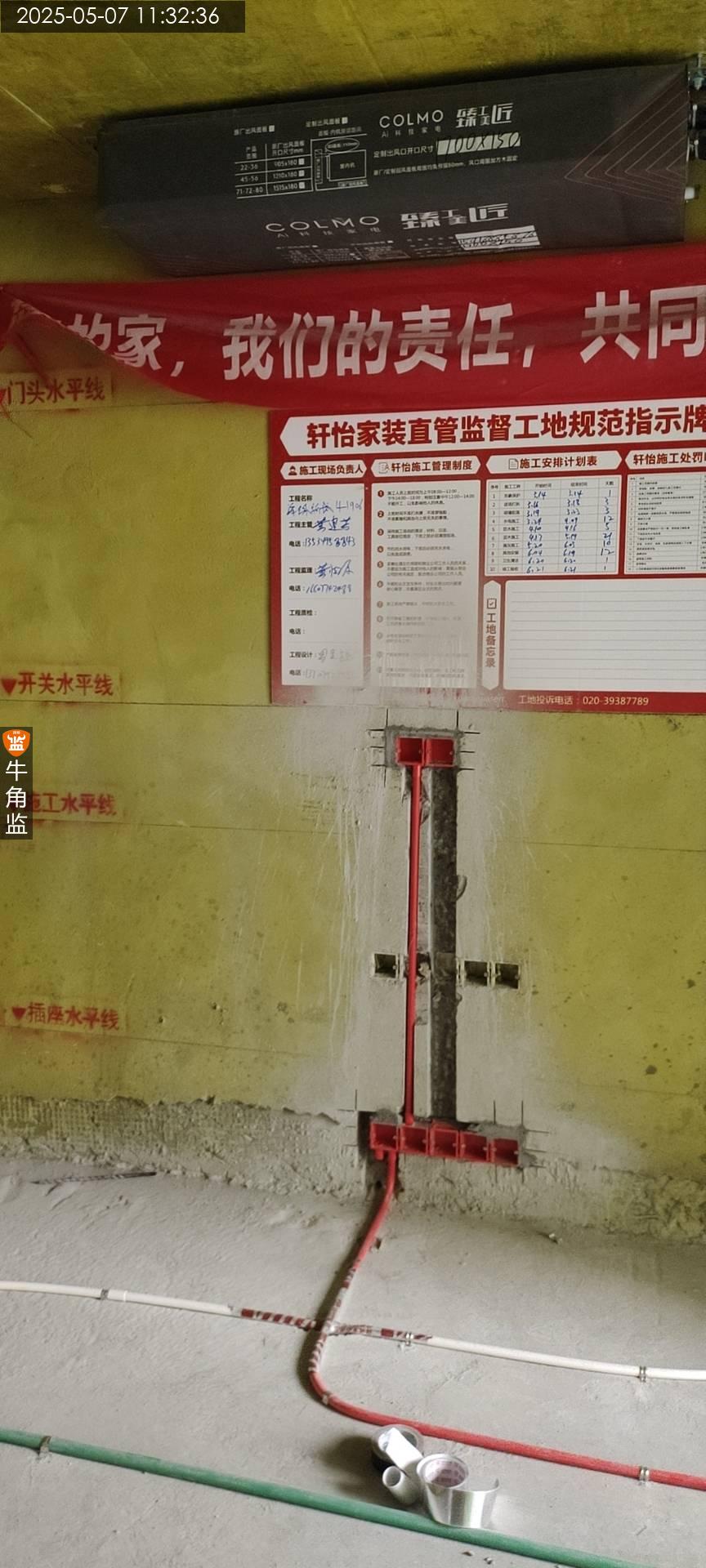

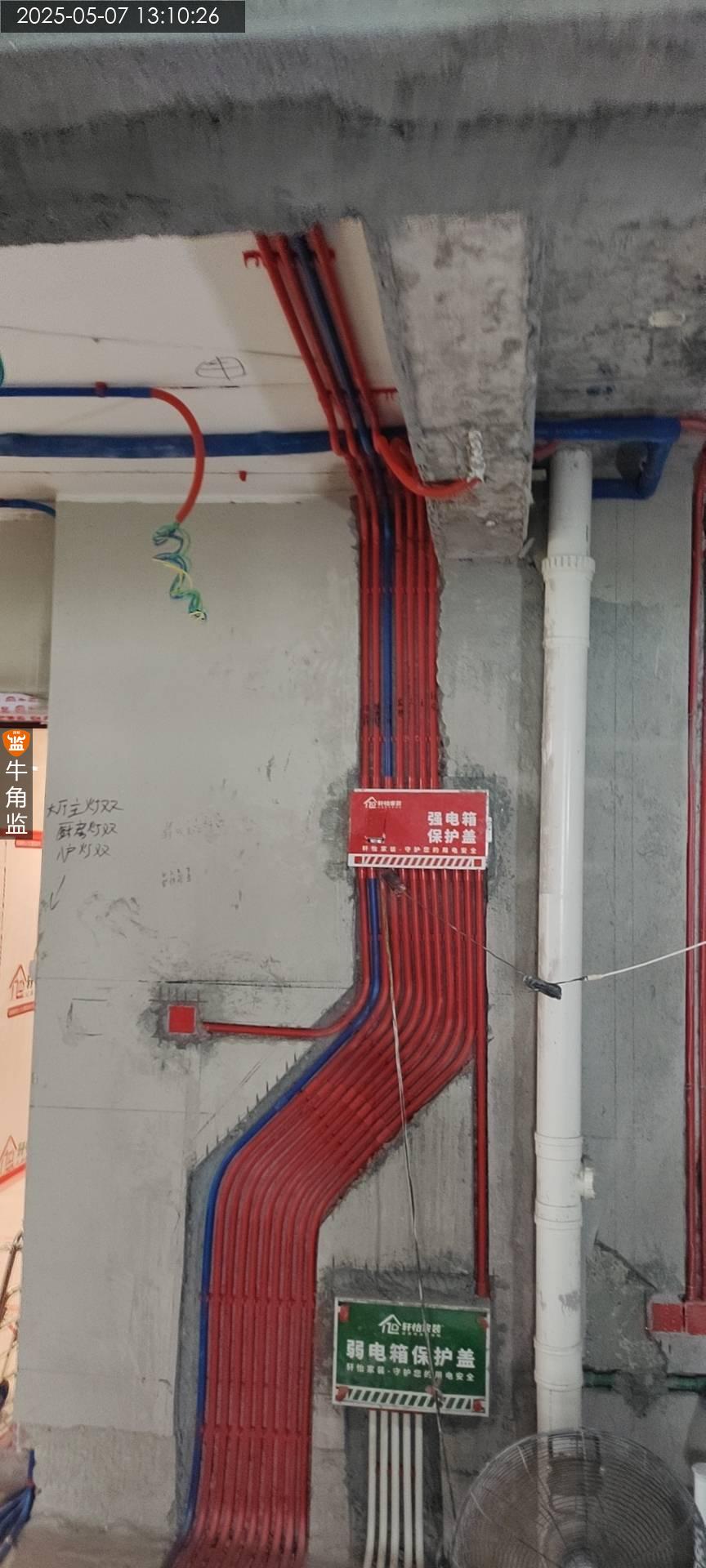

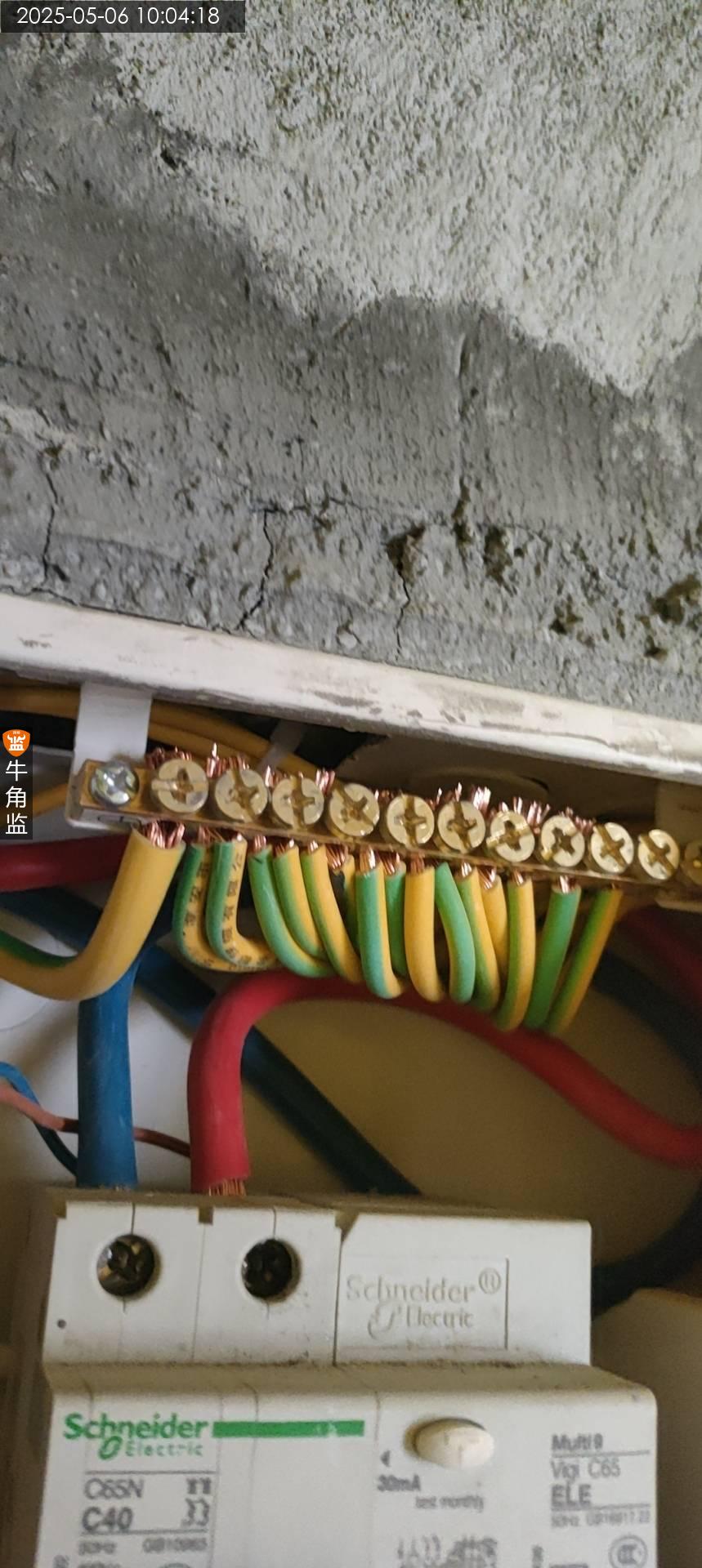

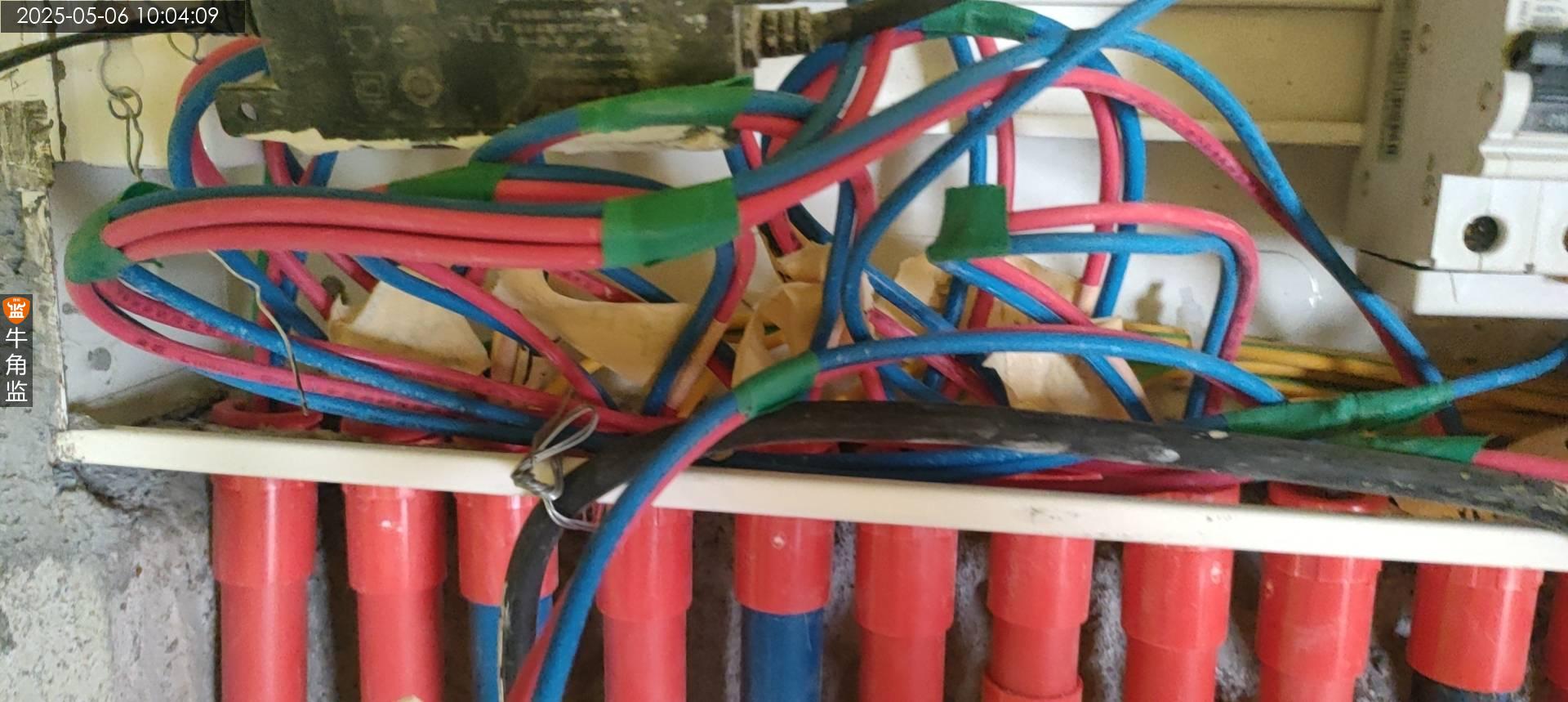

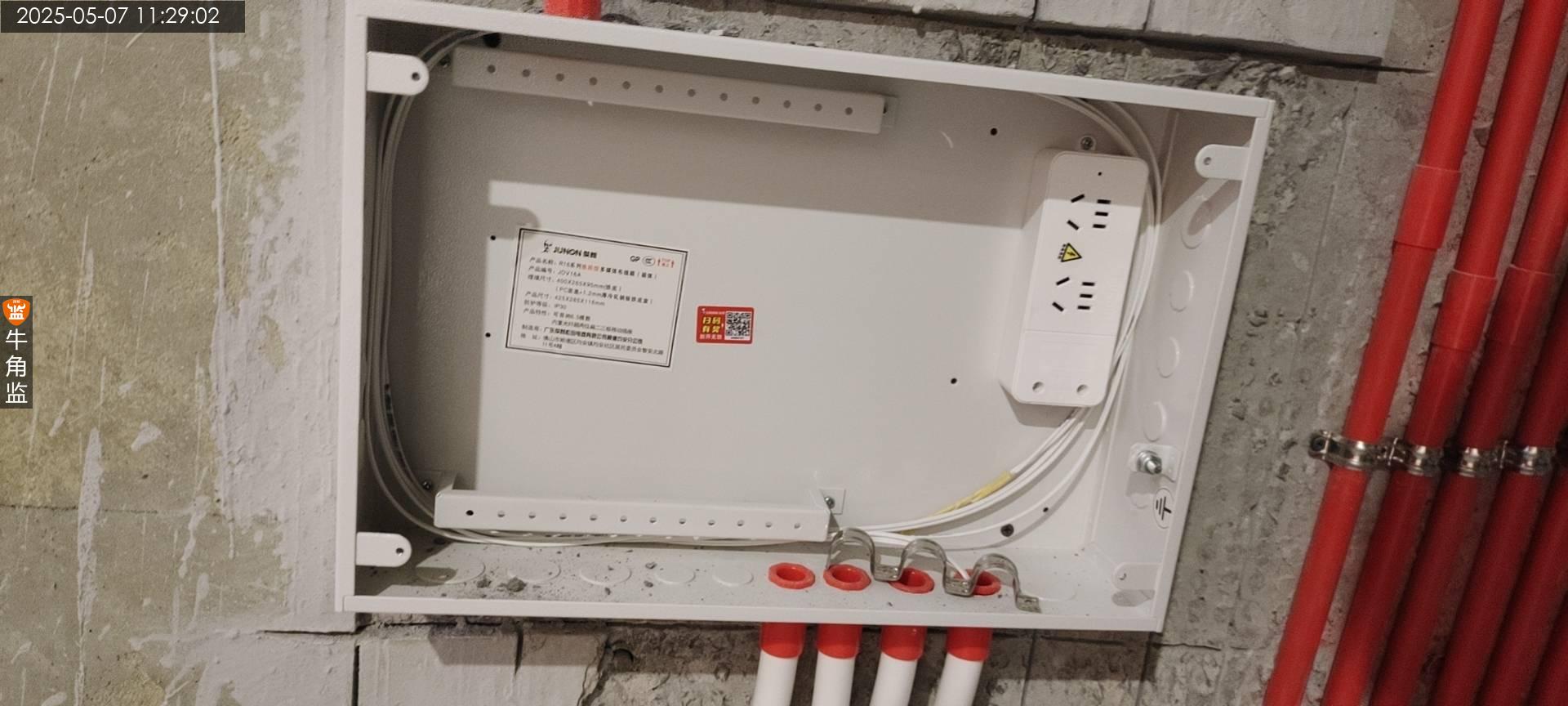

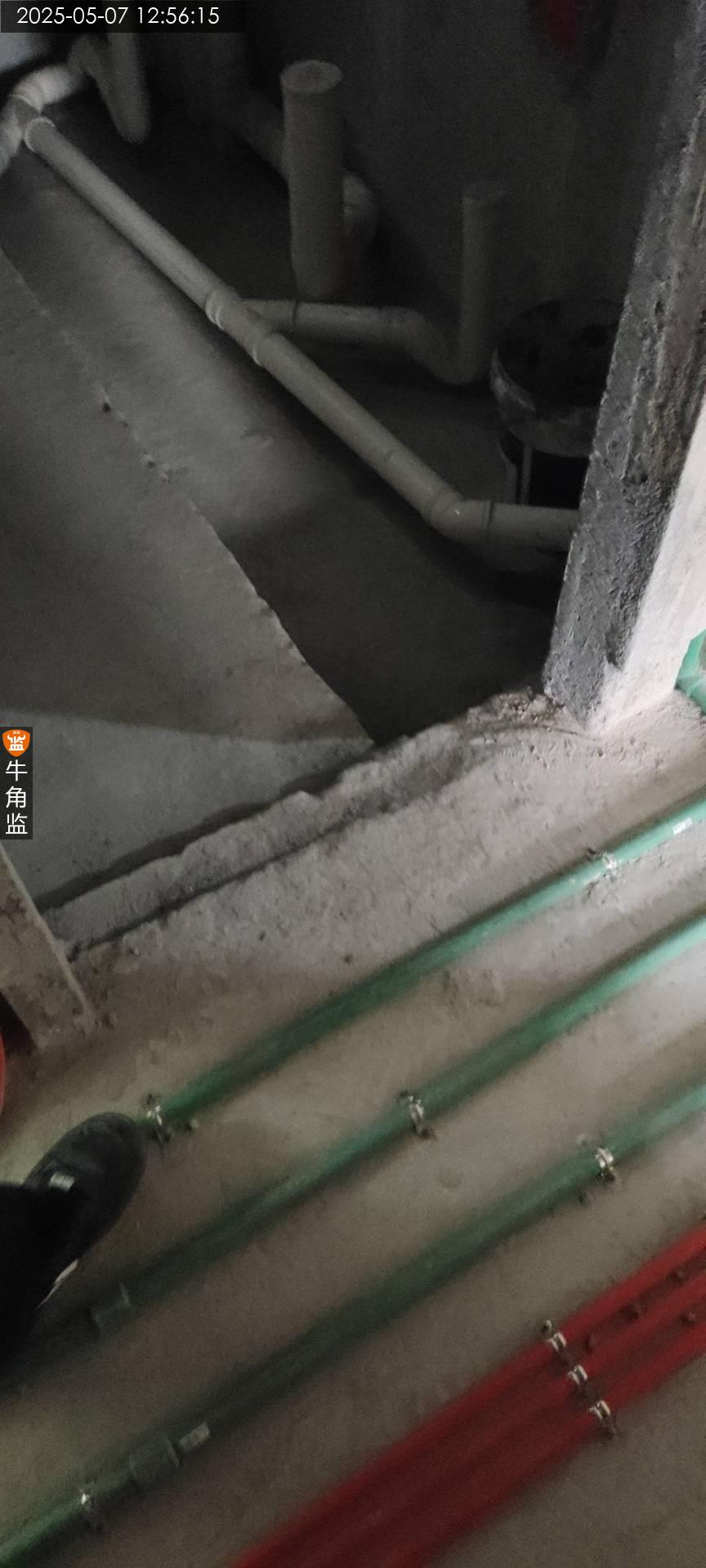

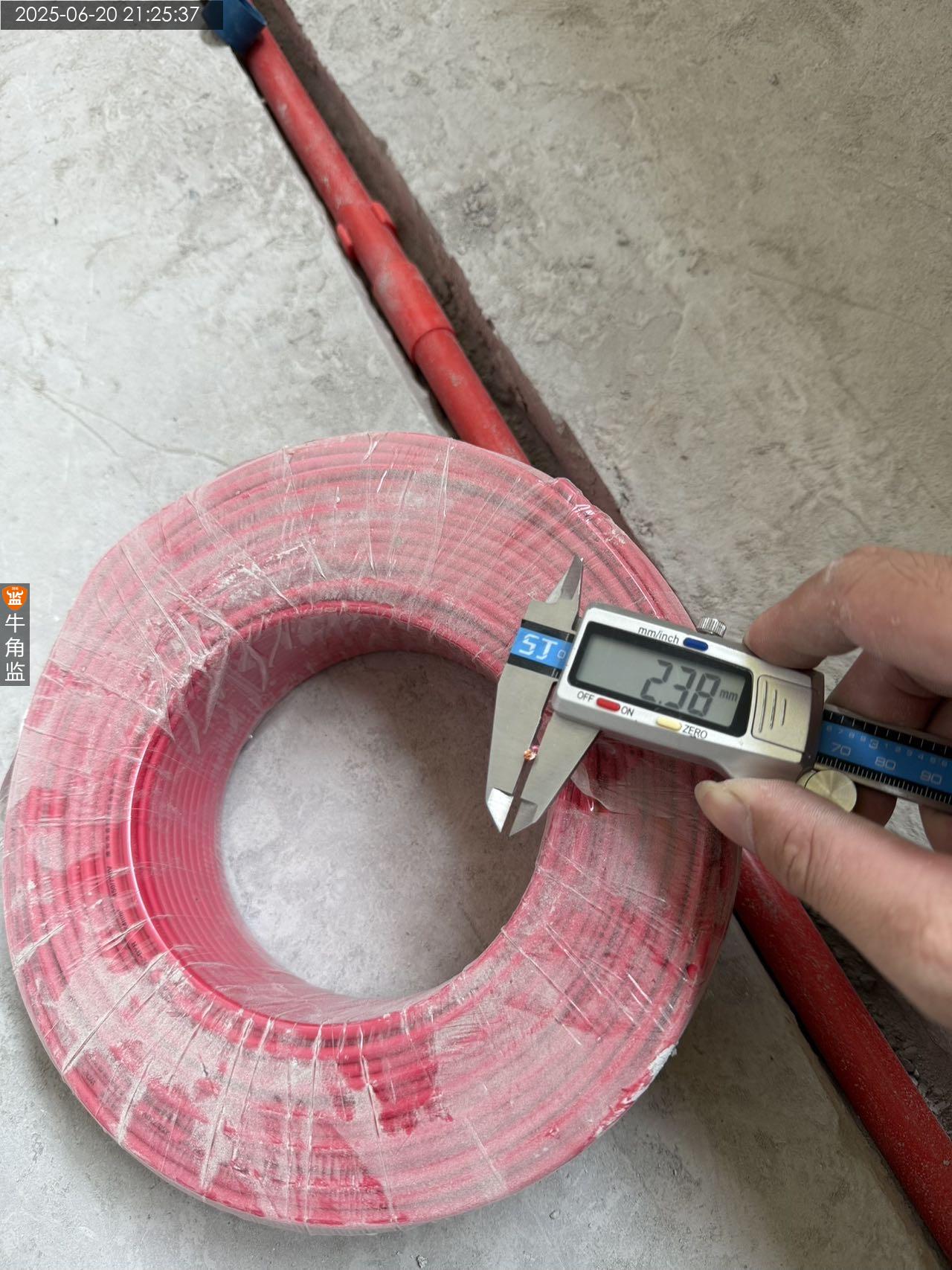

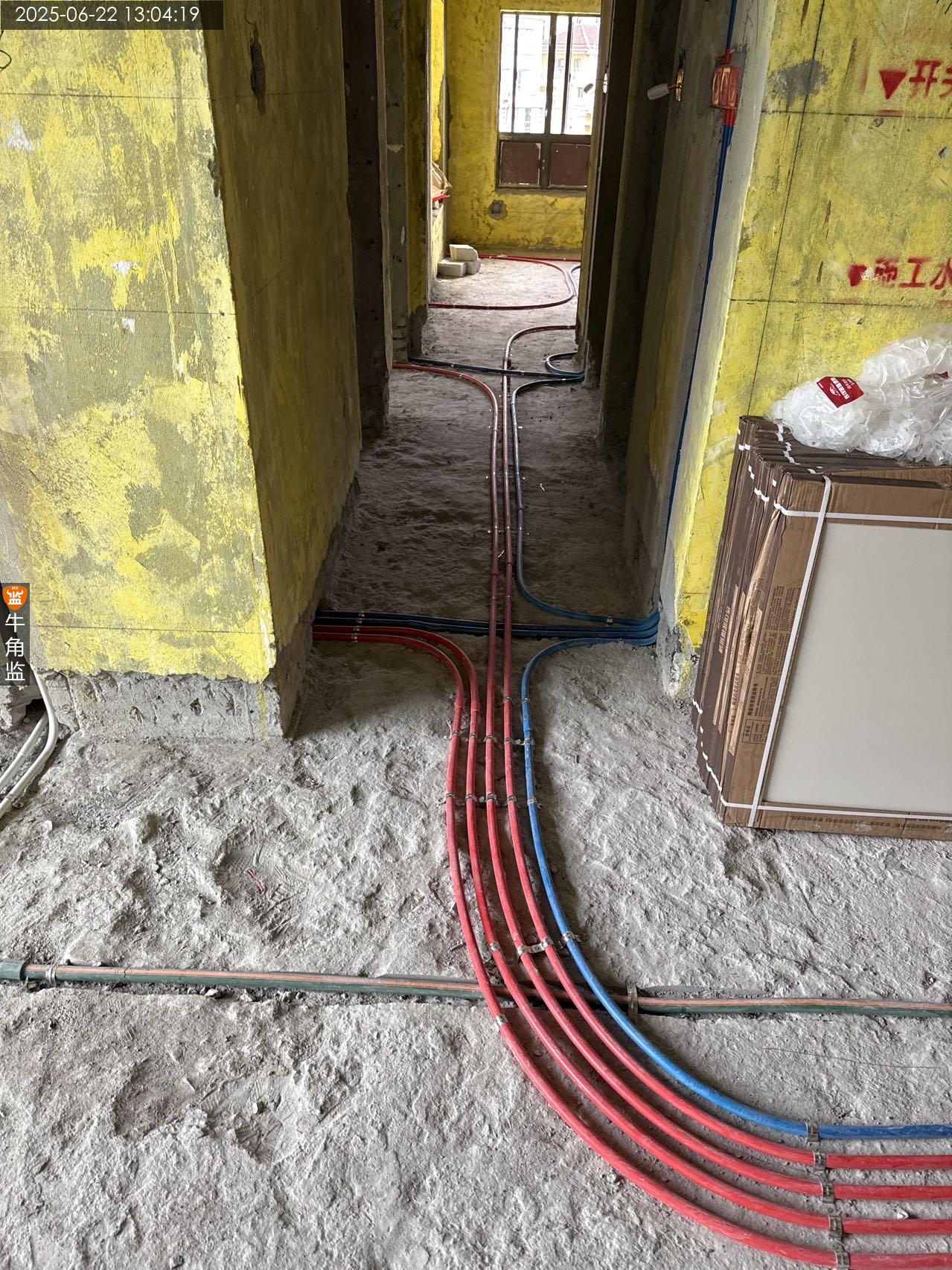

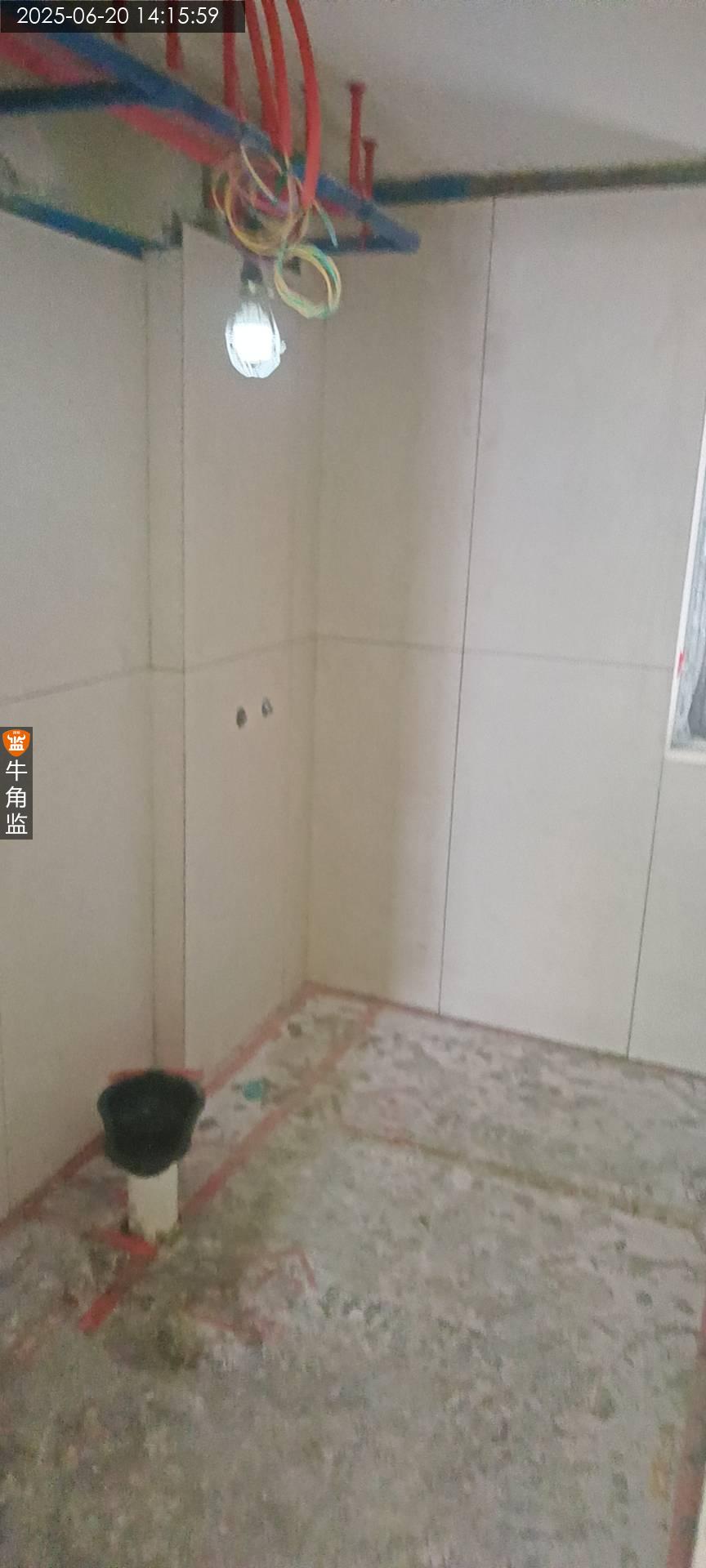

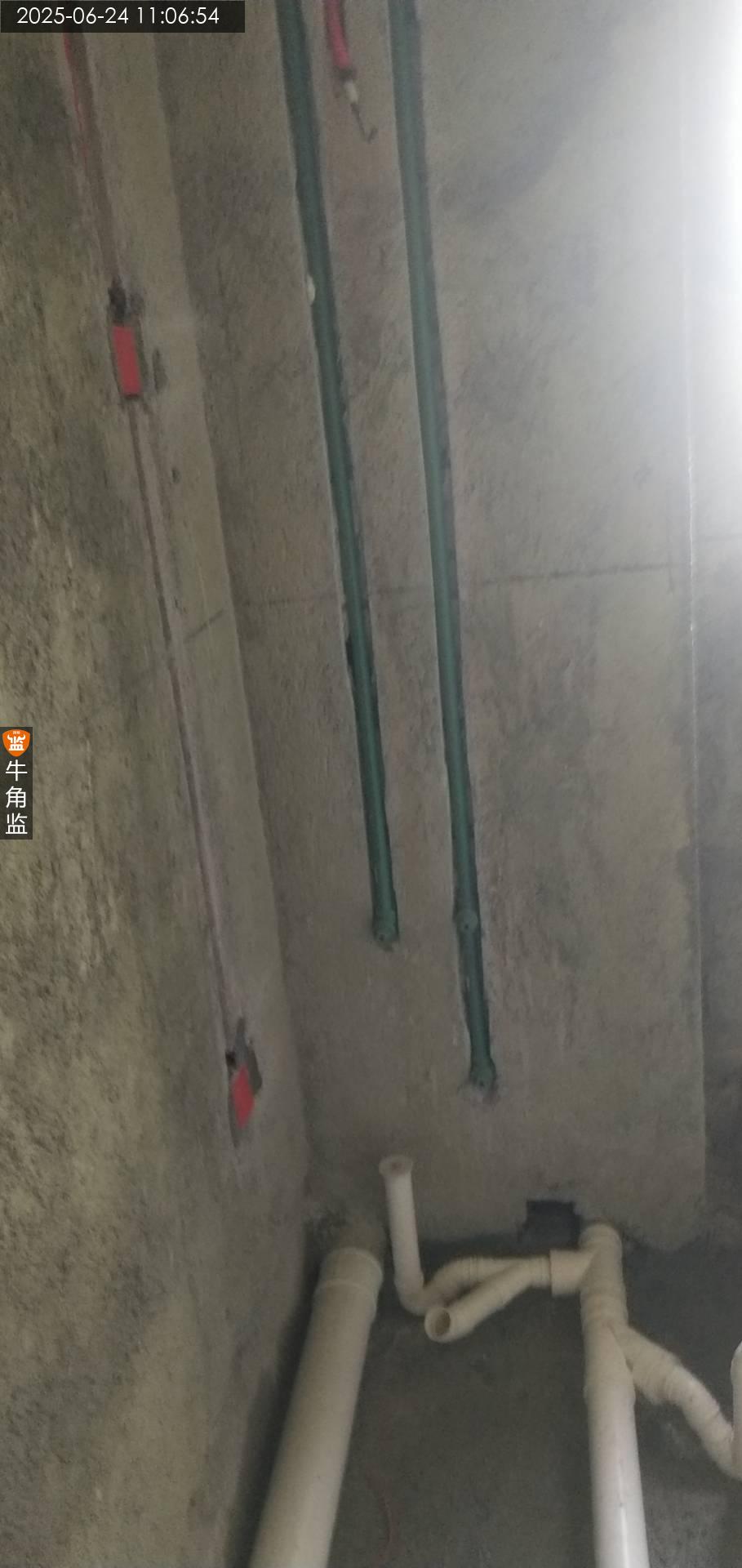

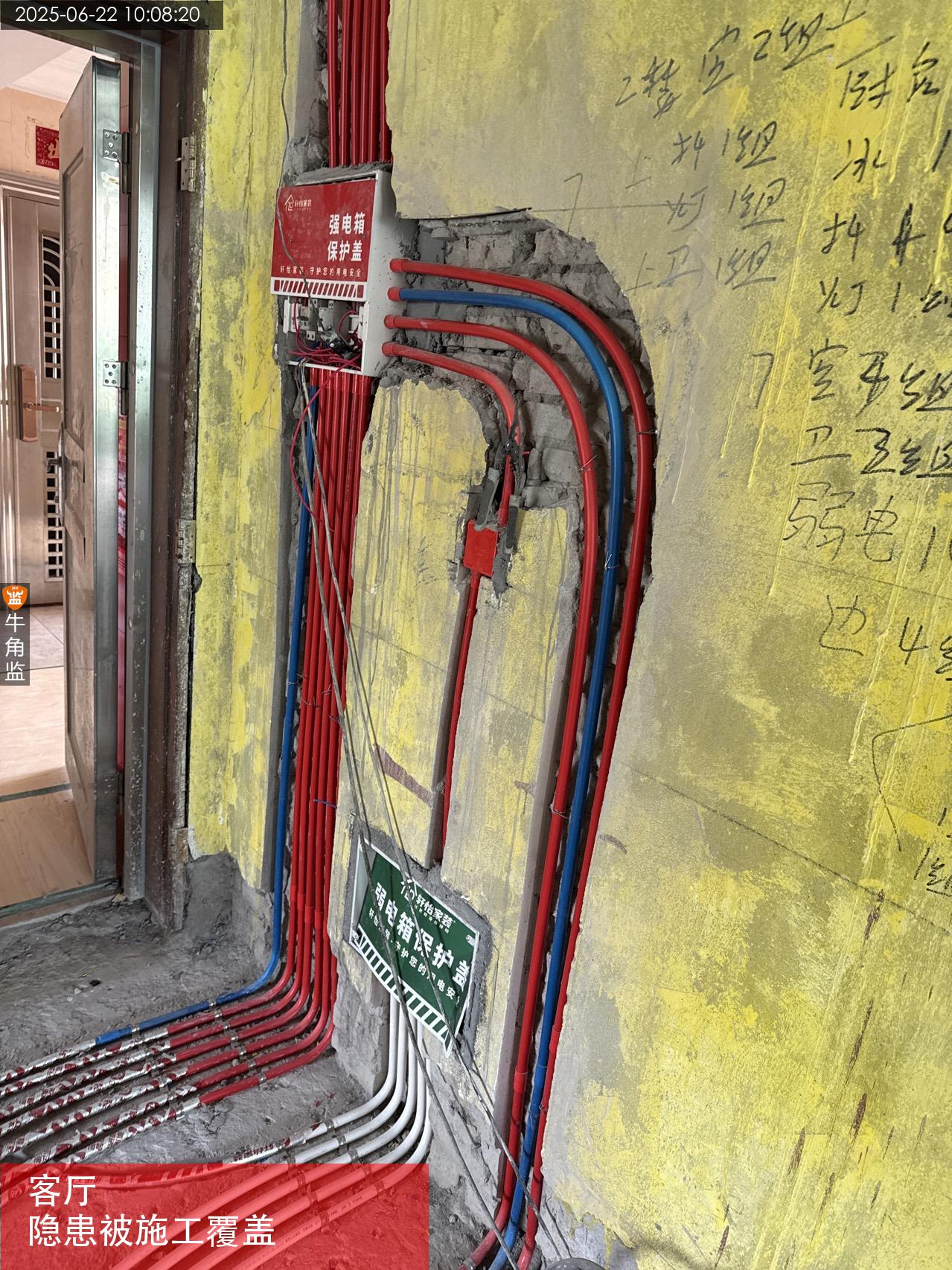

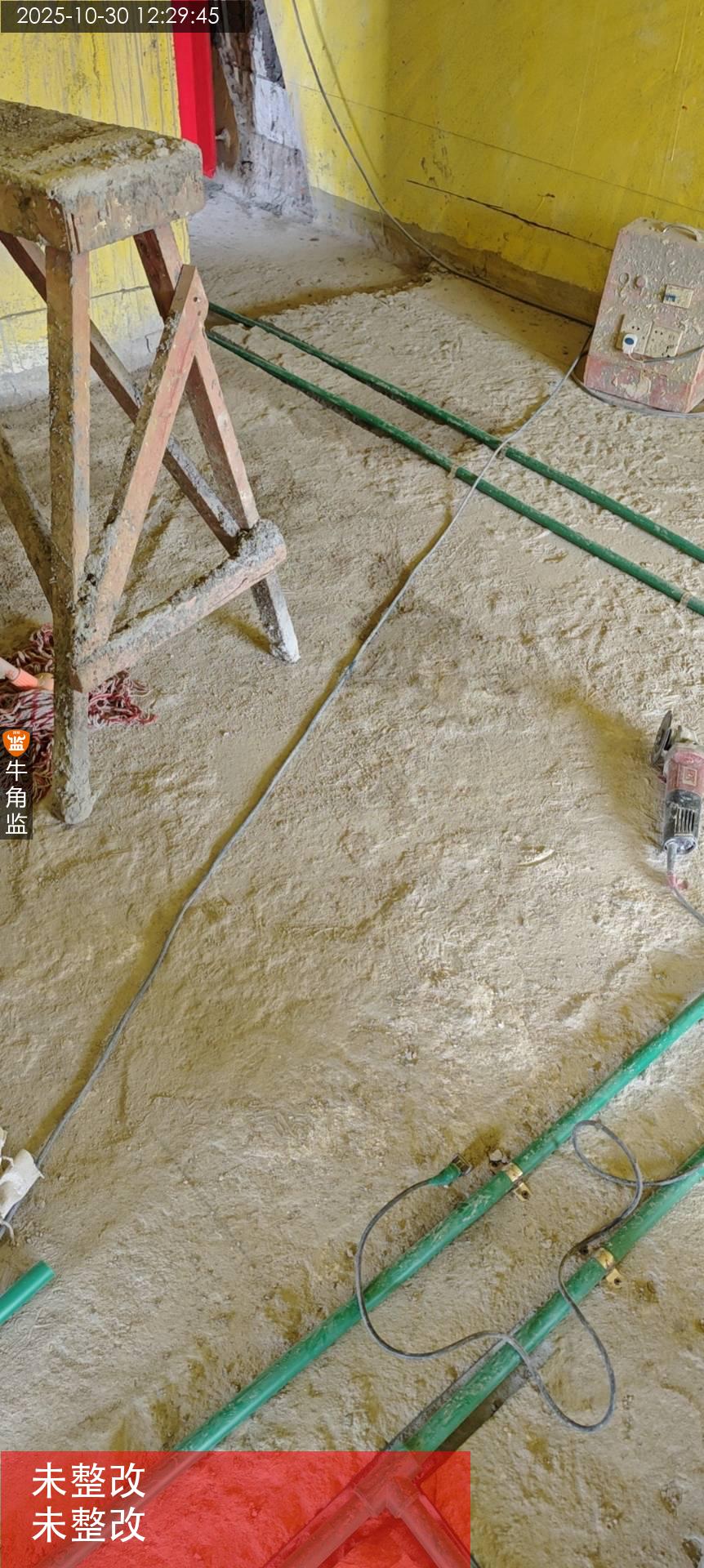

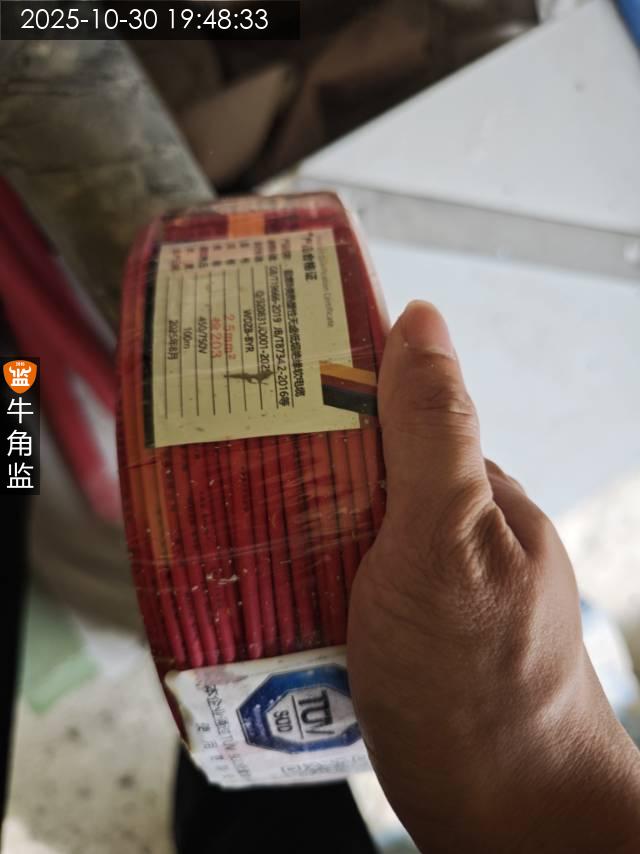

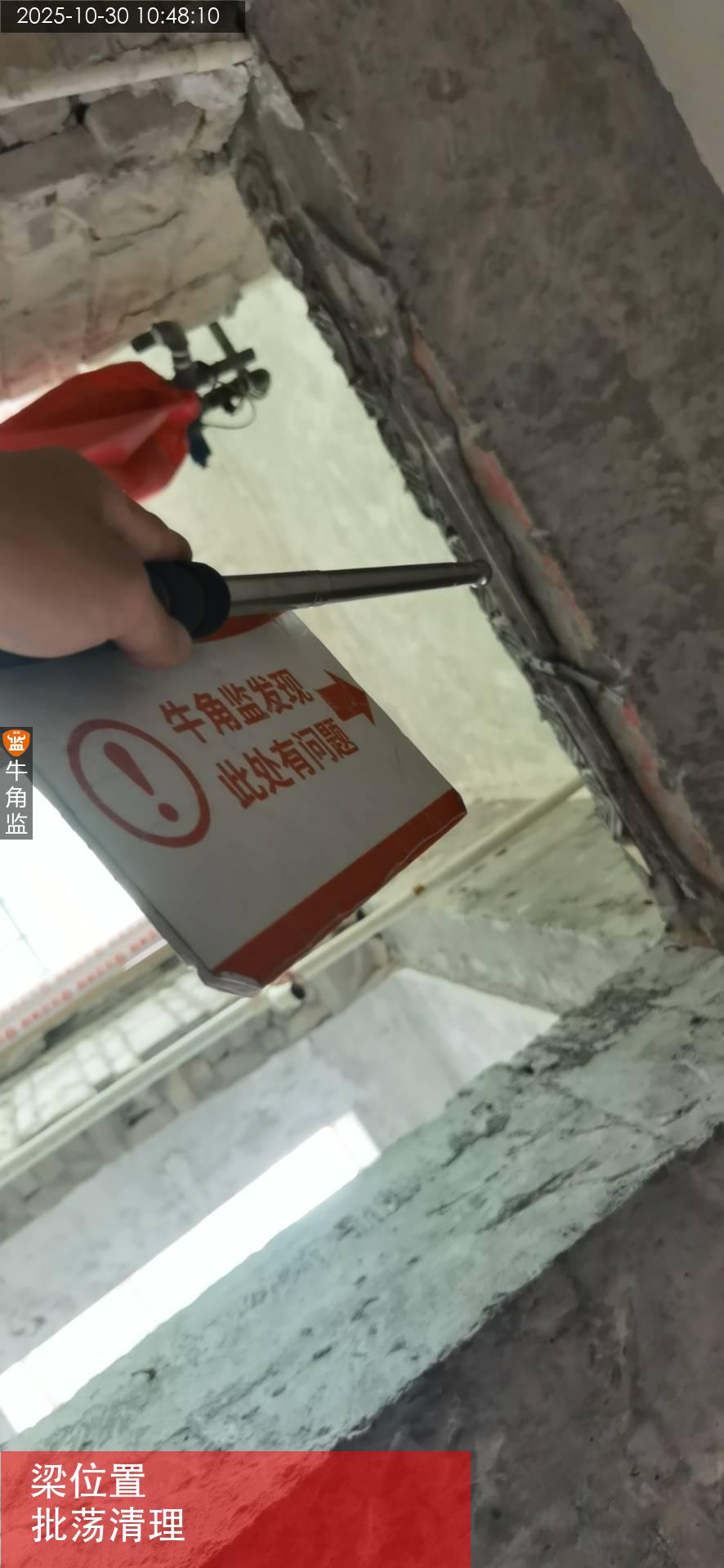

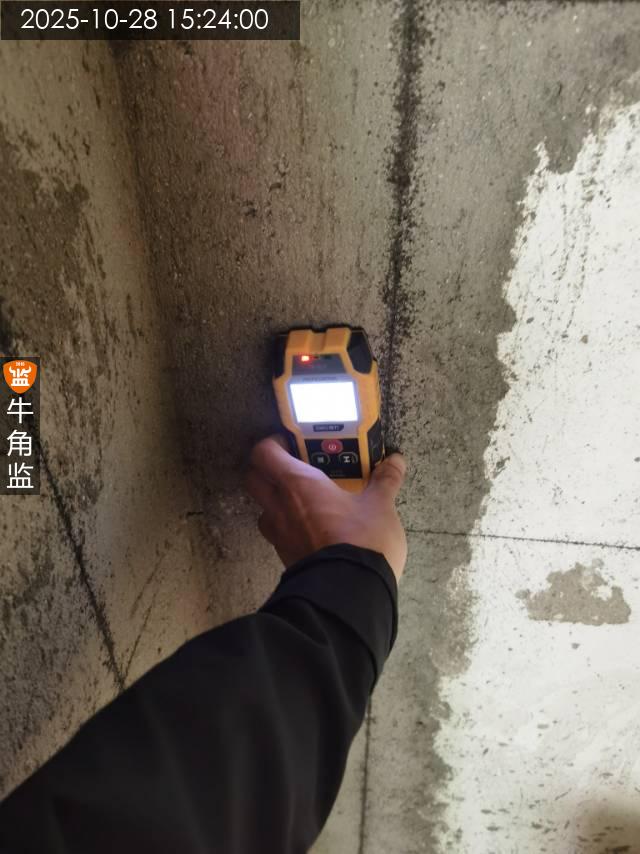

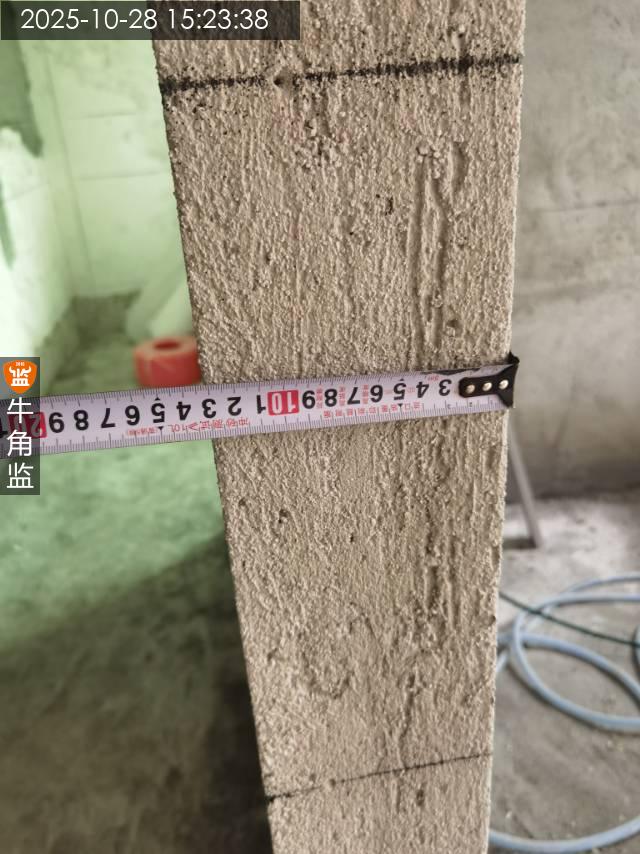

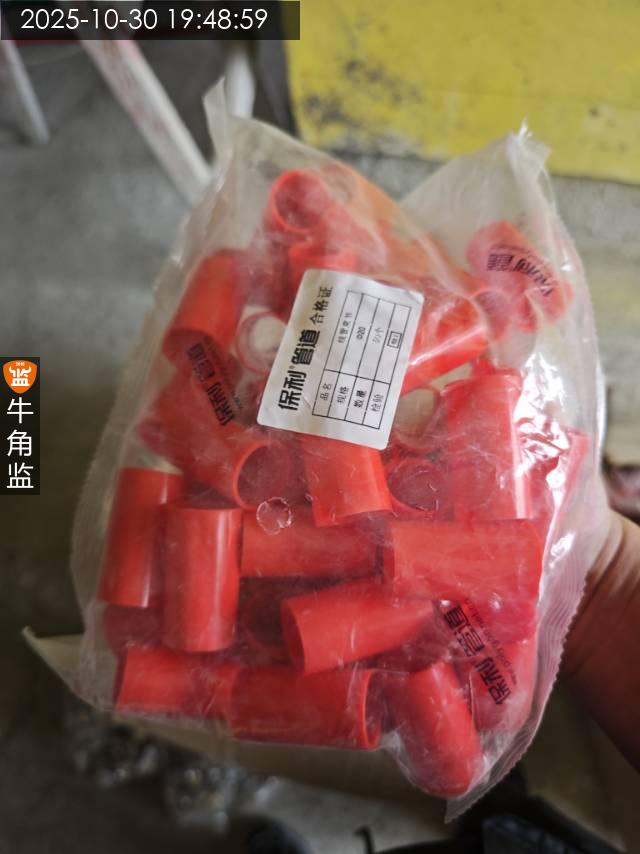

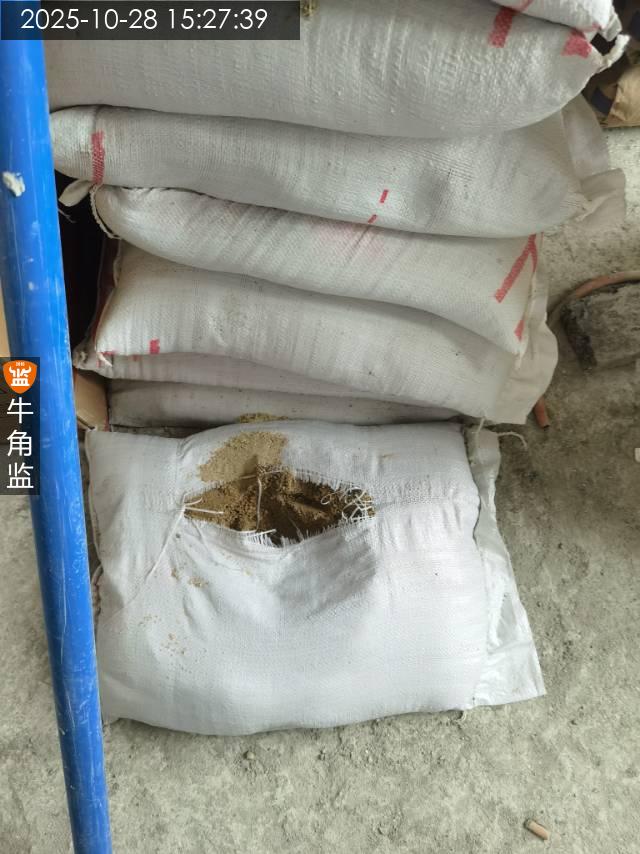

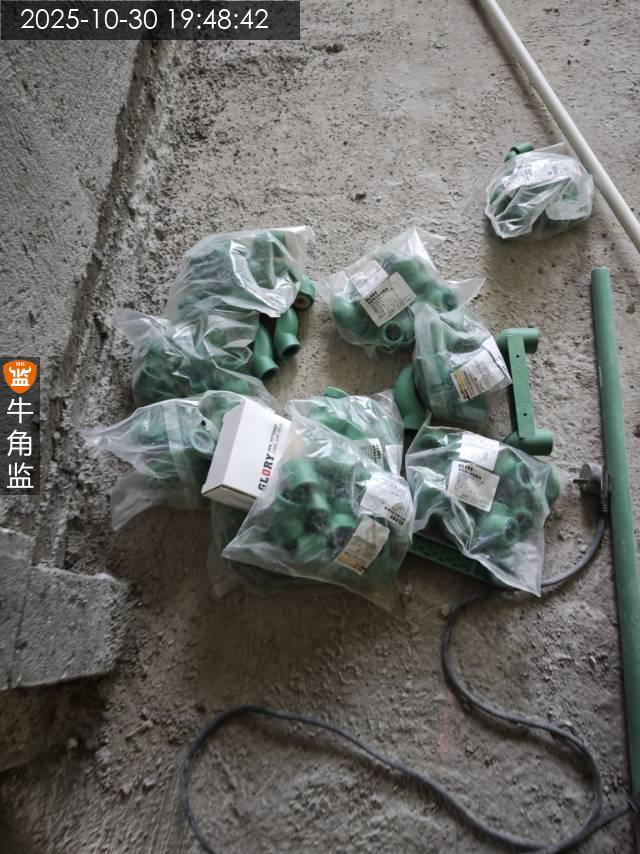

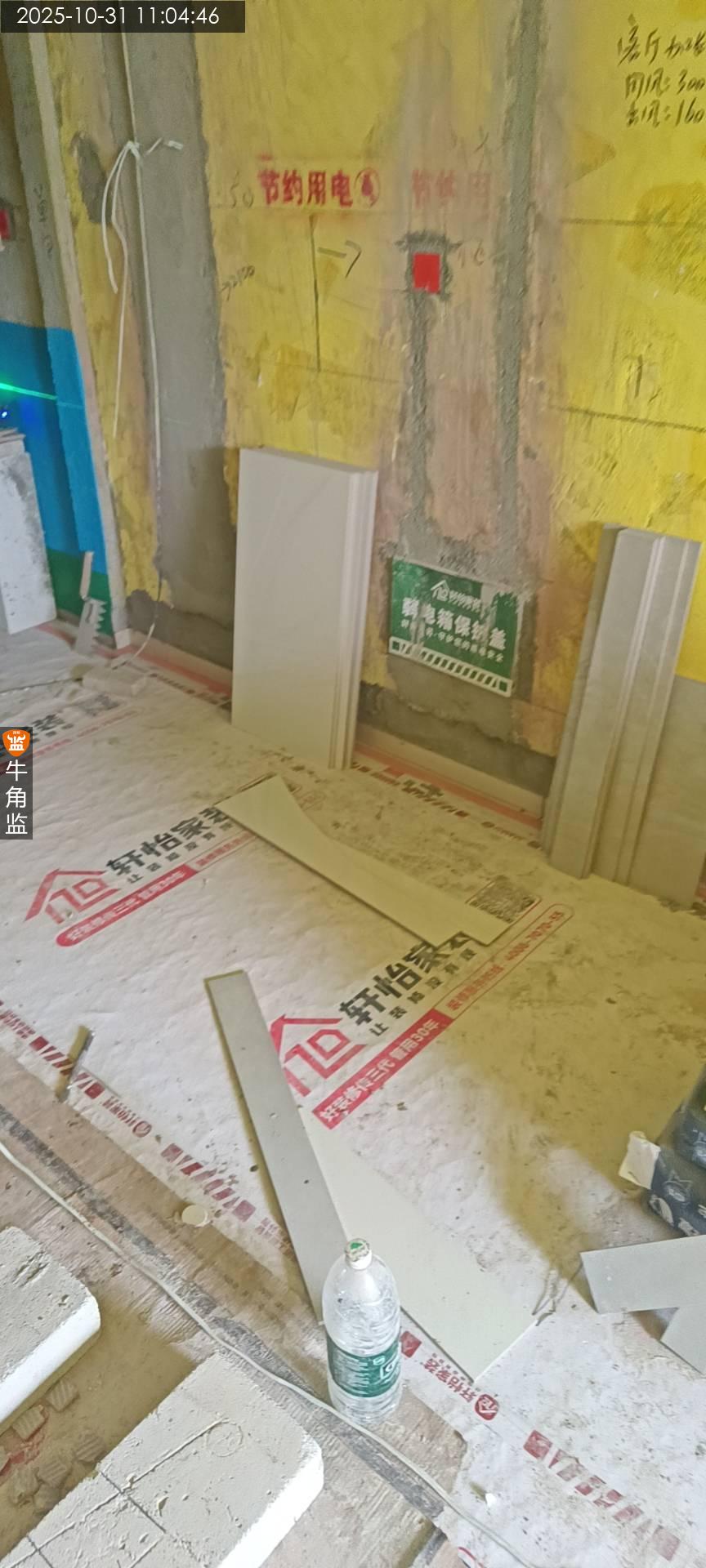

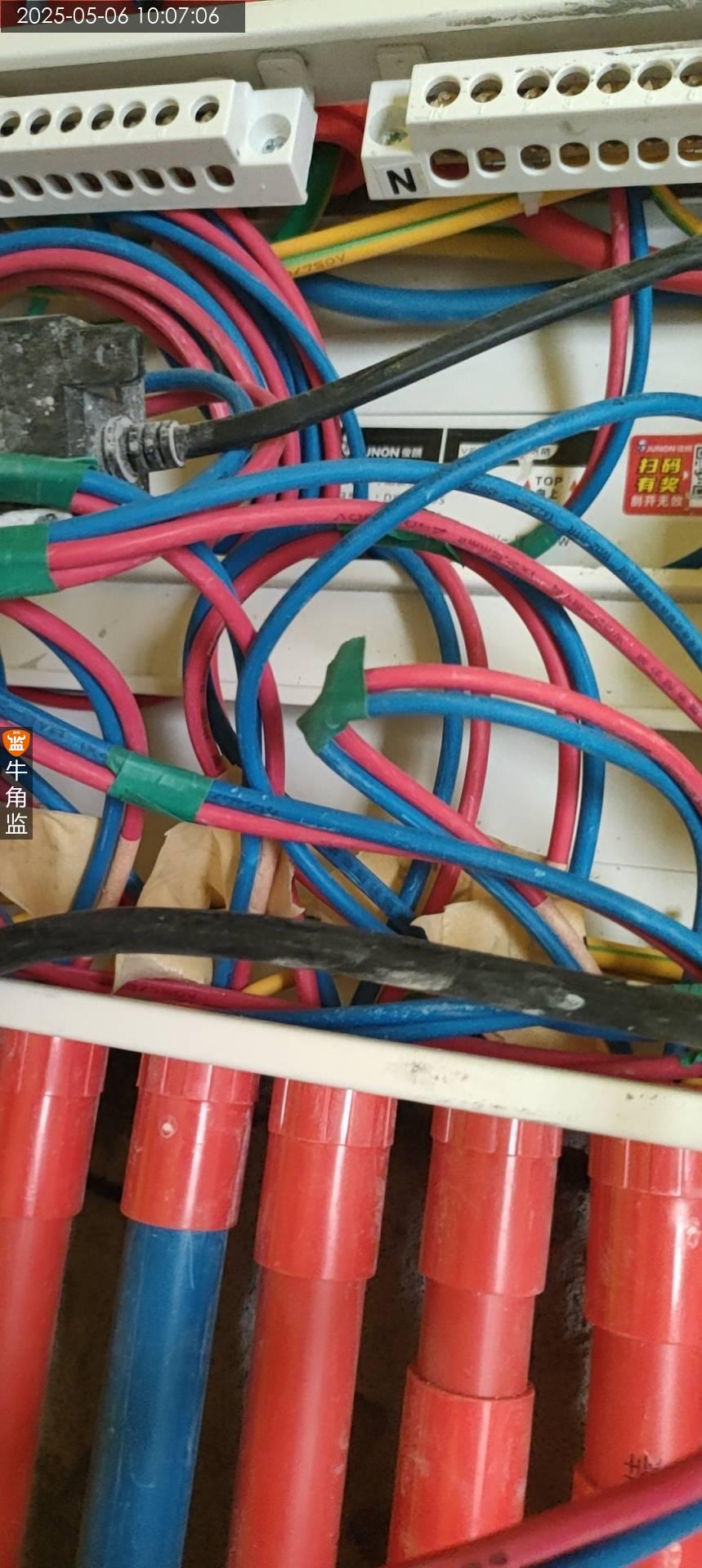

水电验收

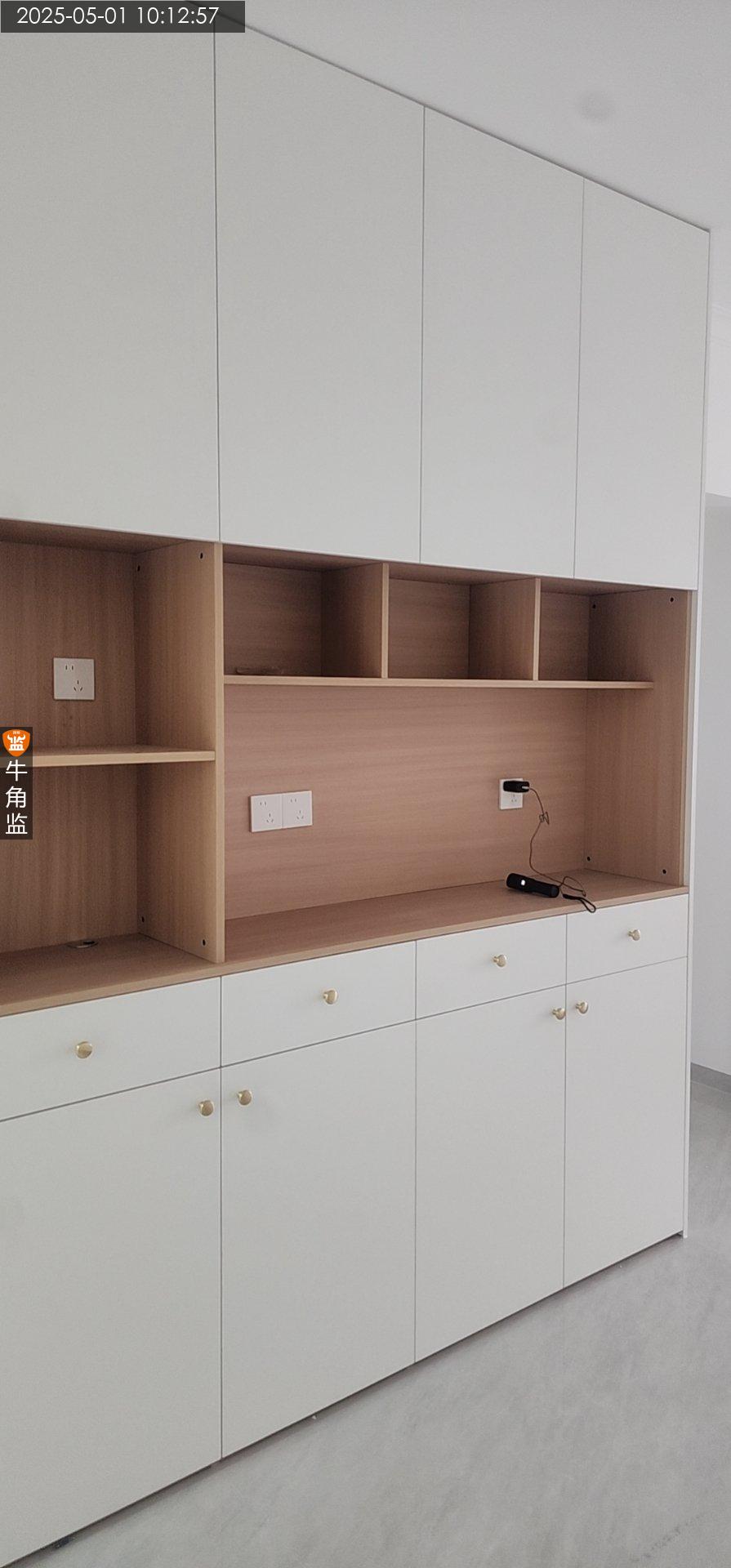

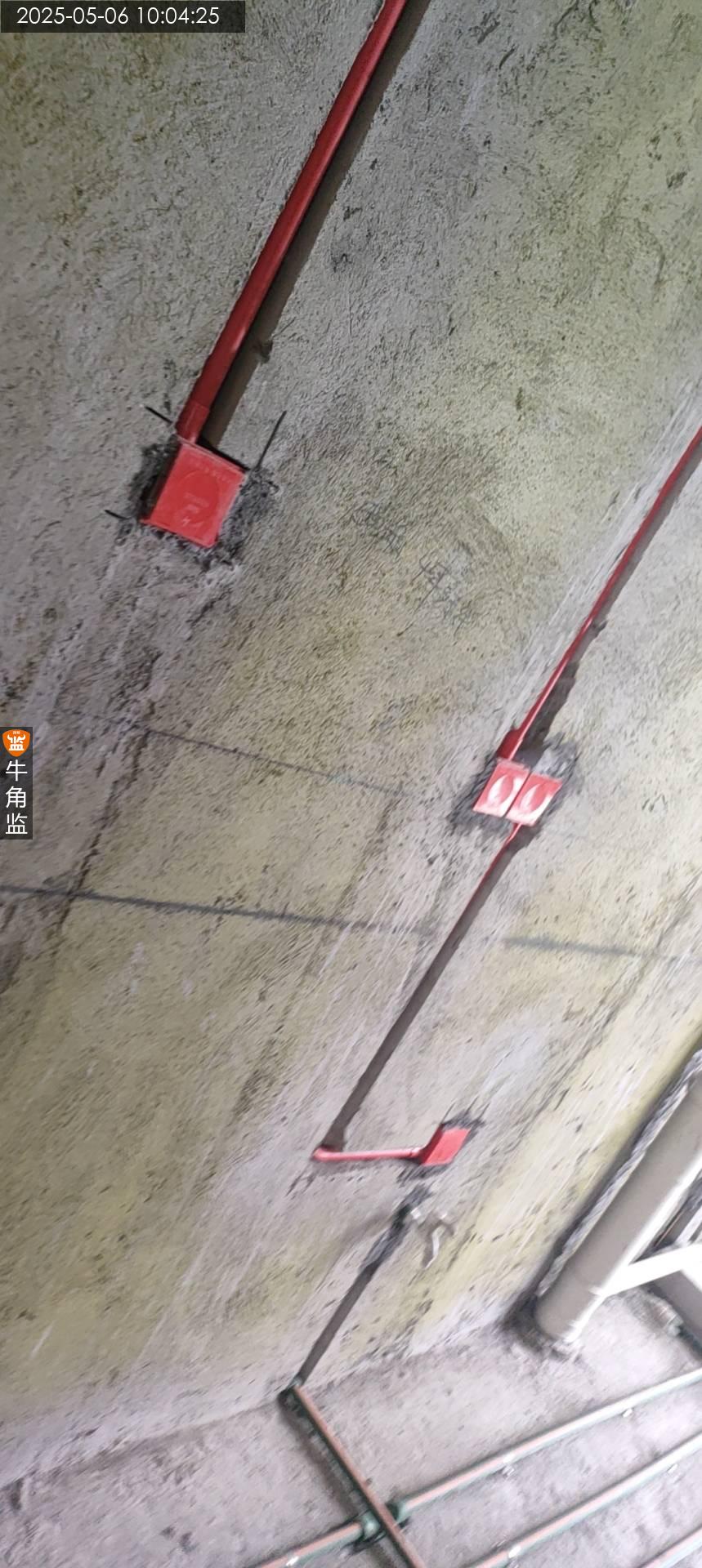

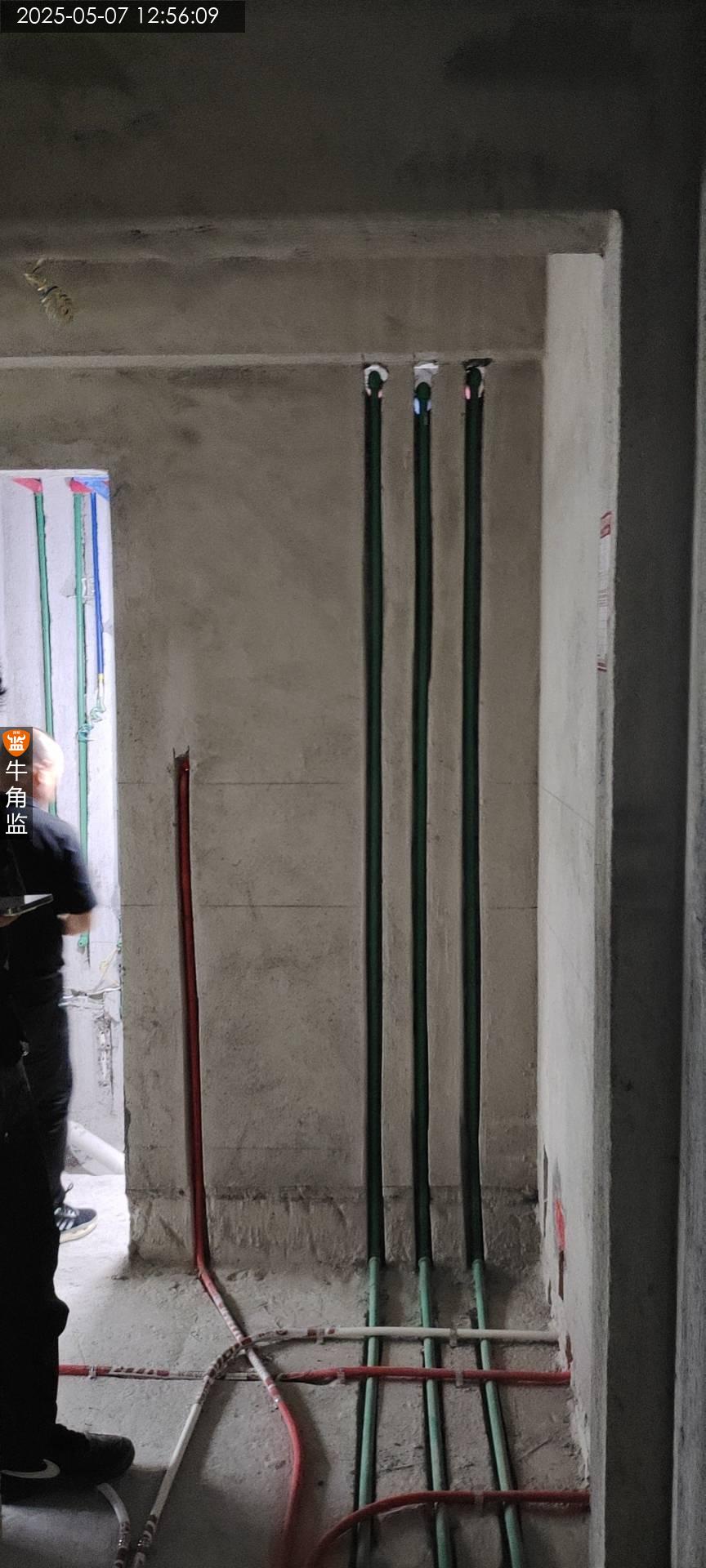

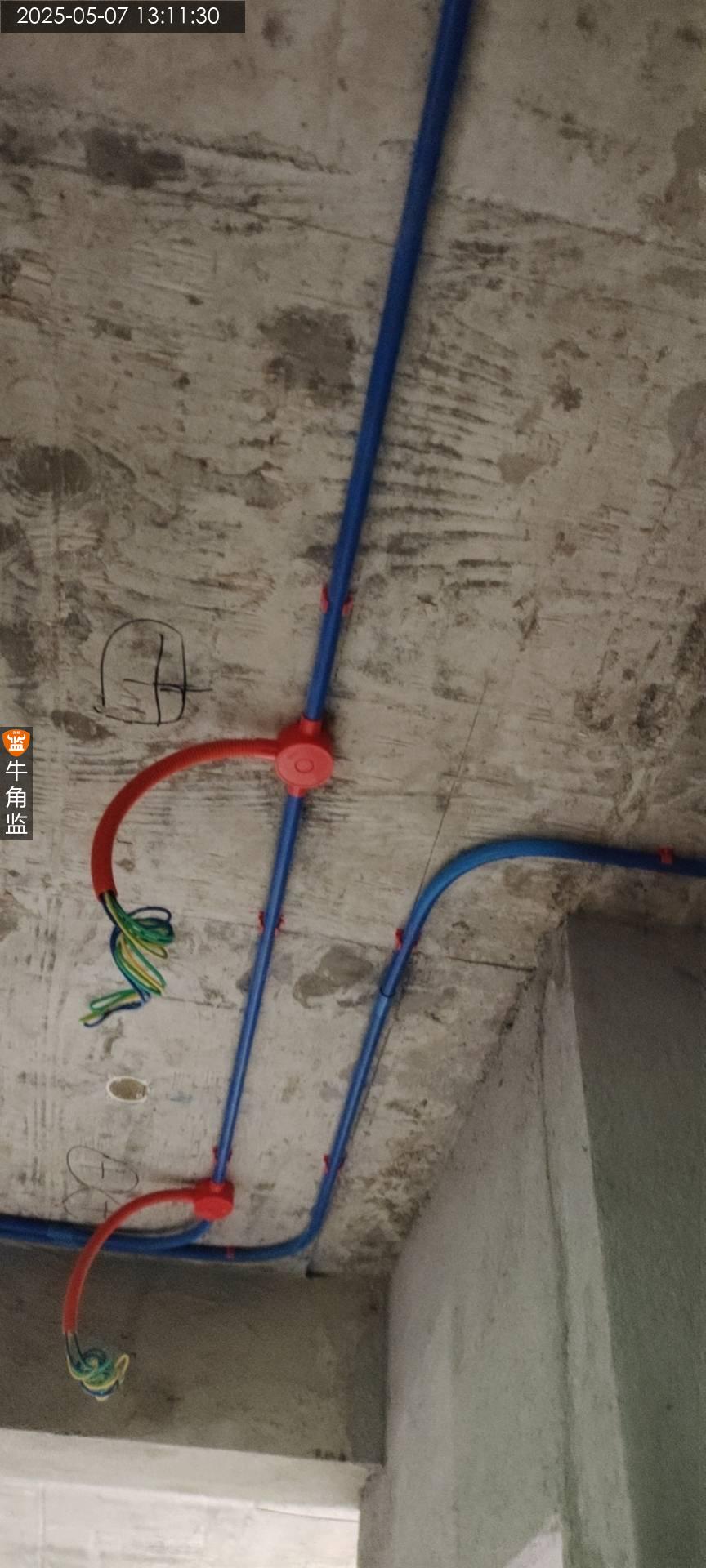

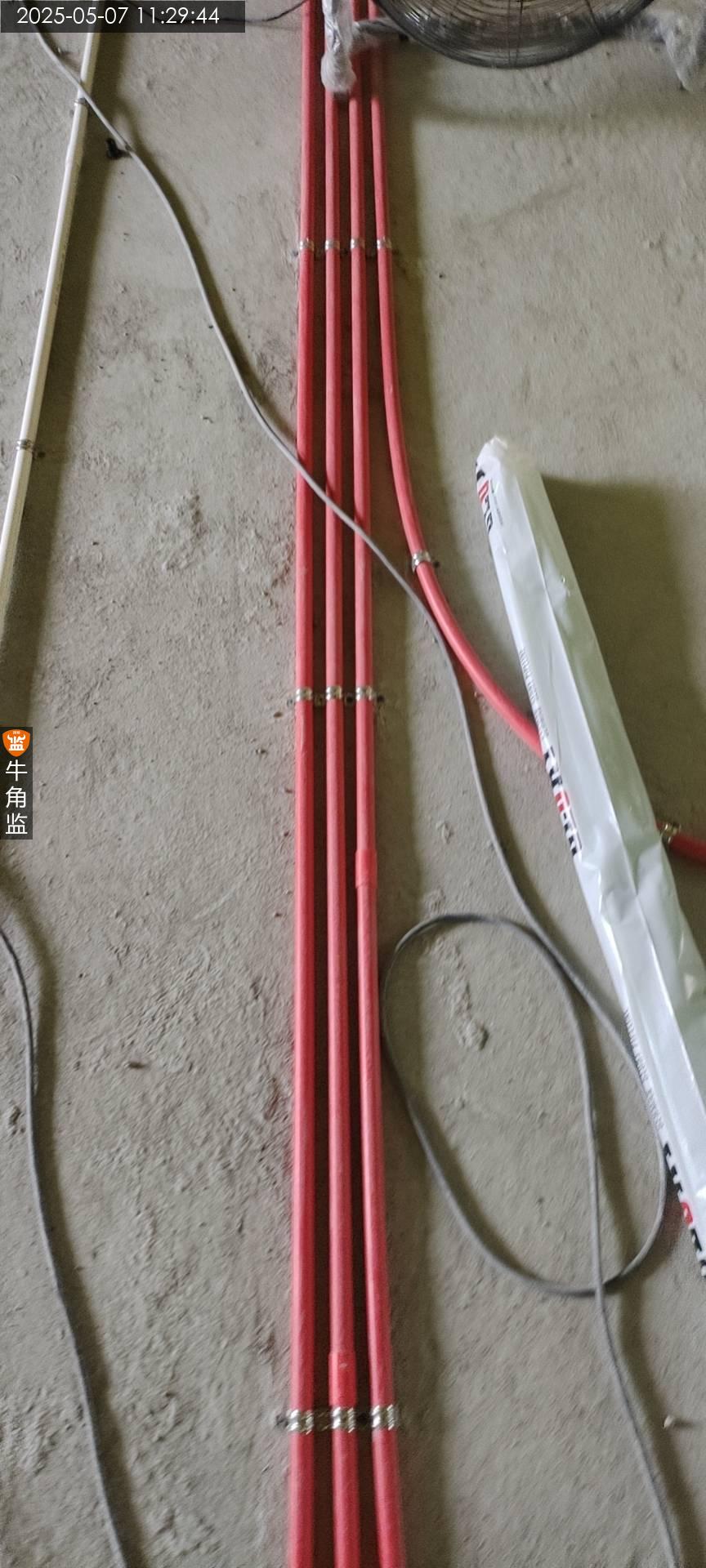

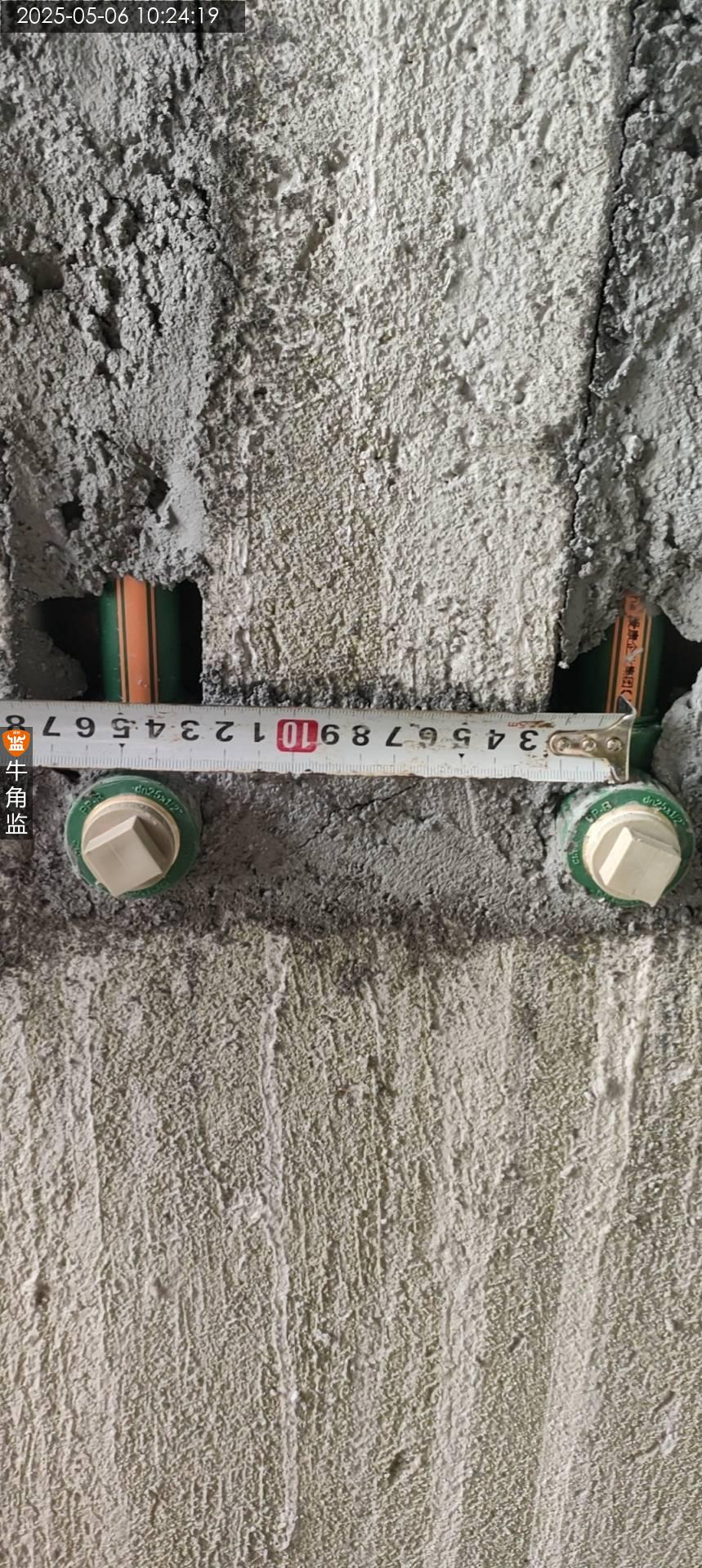

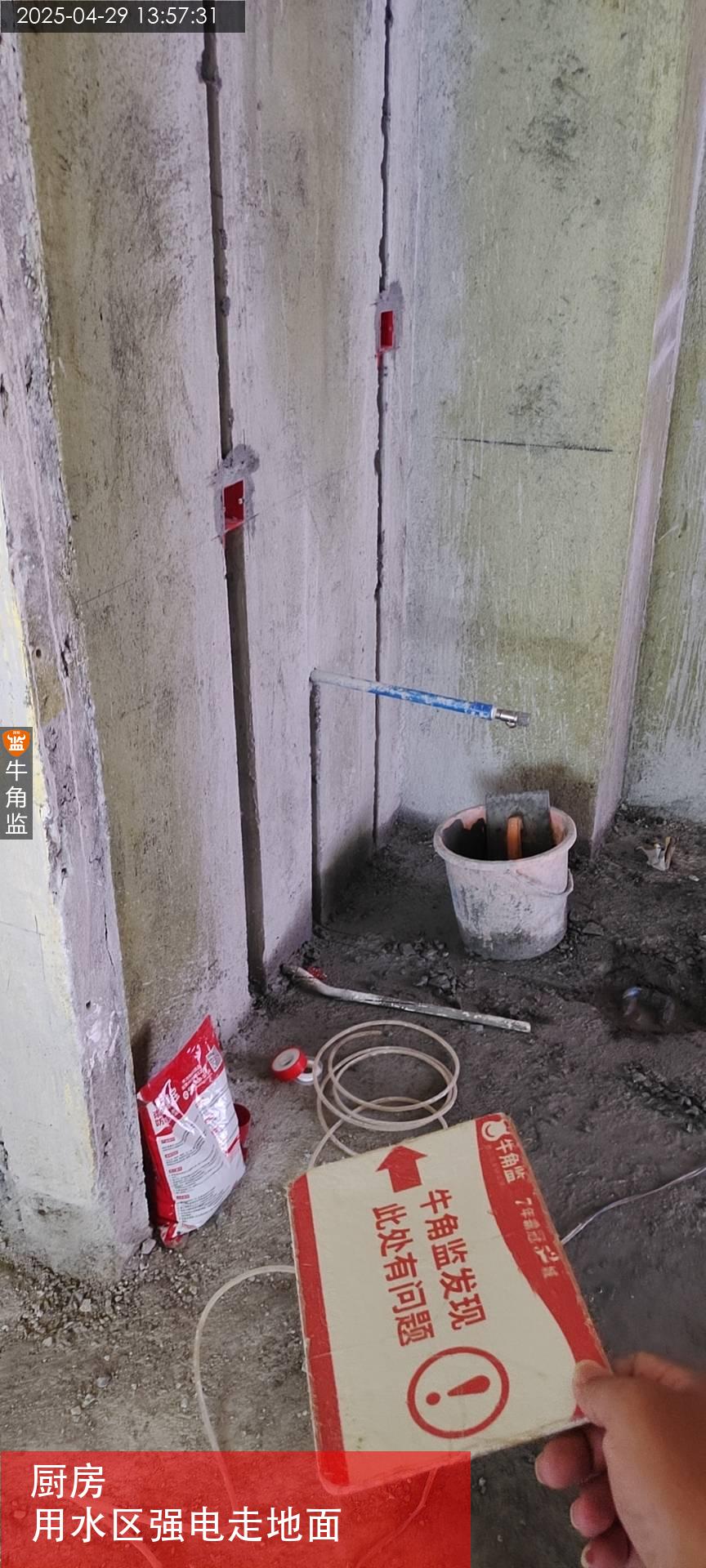

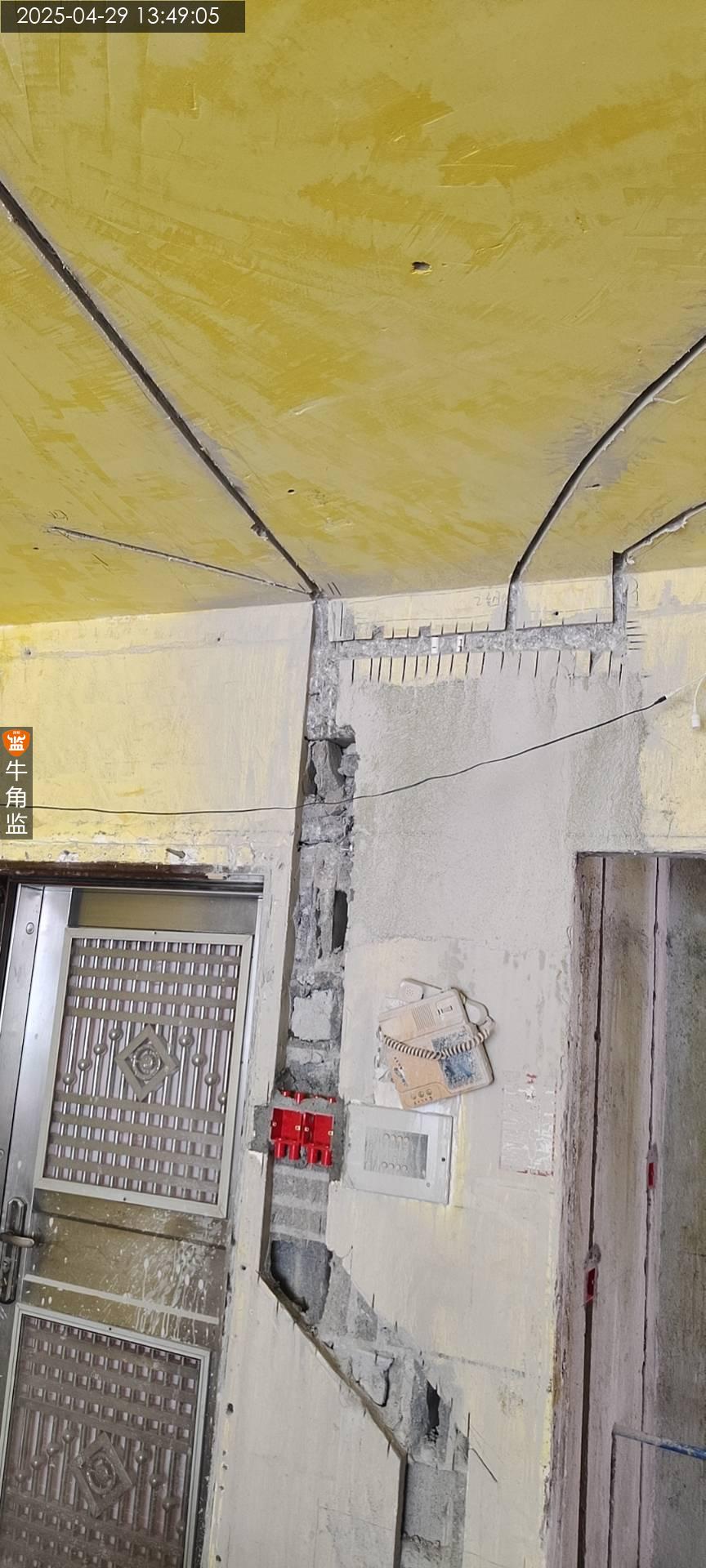

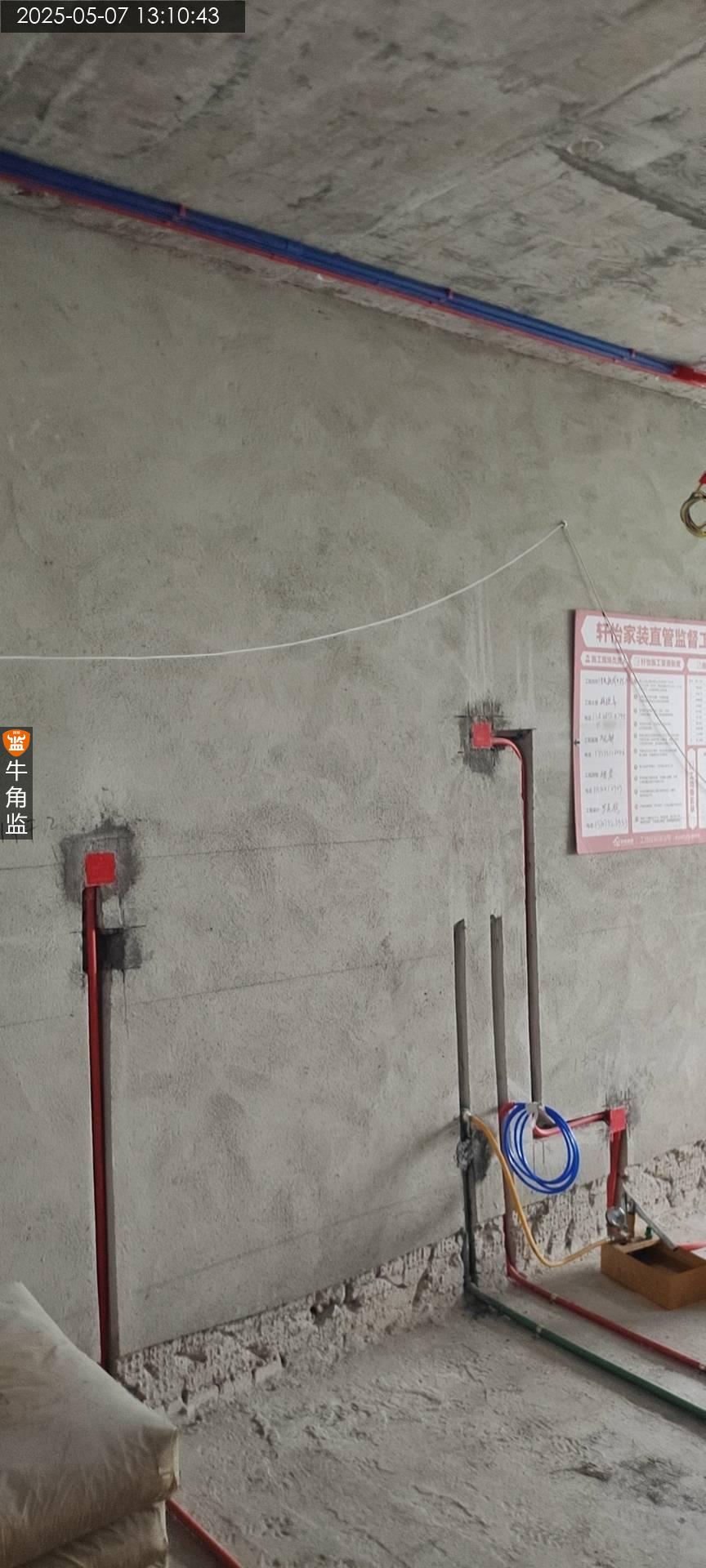

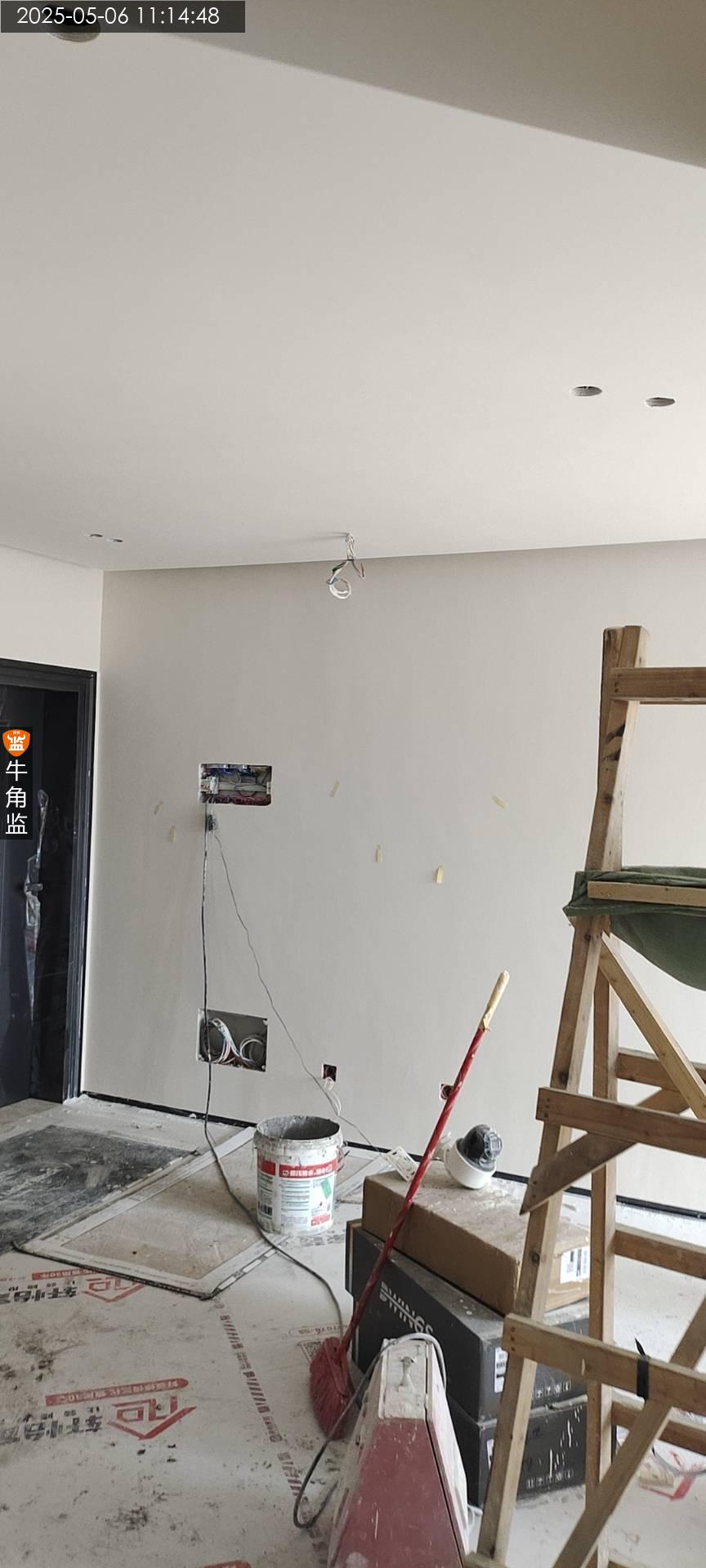

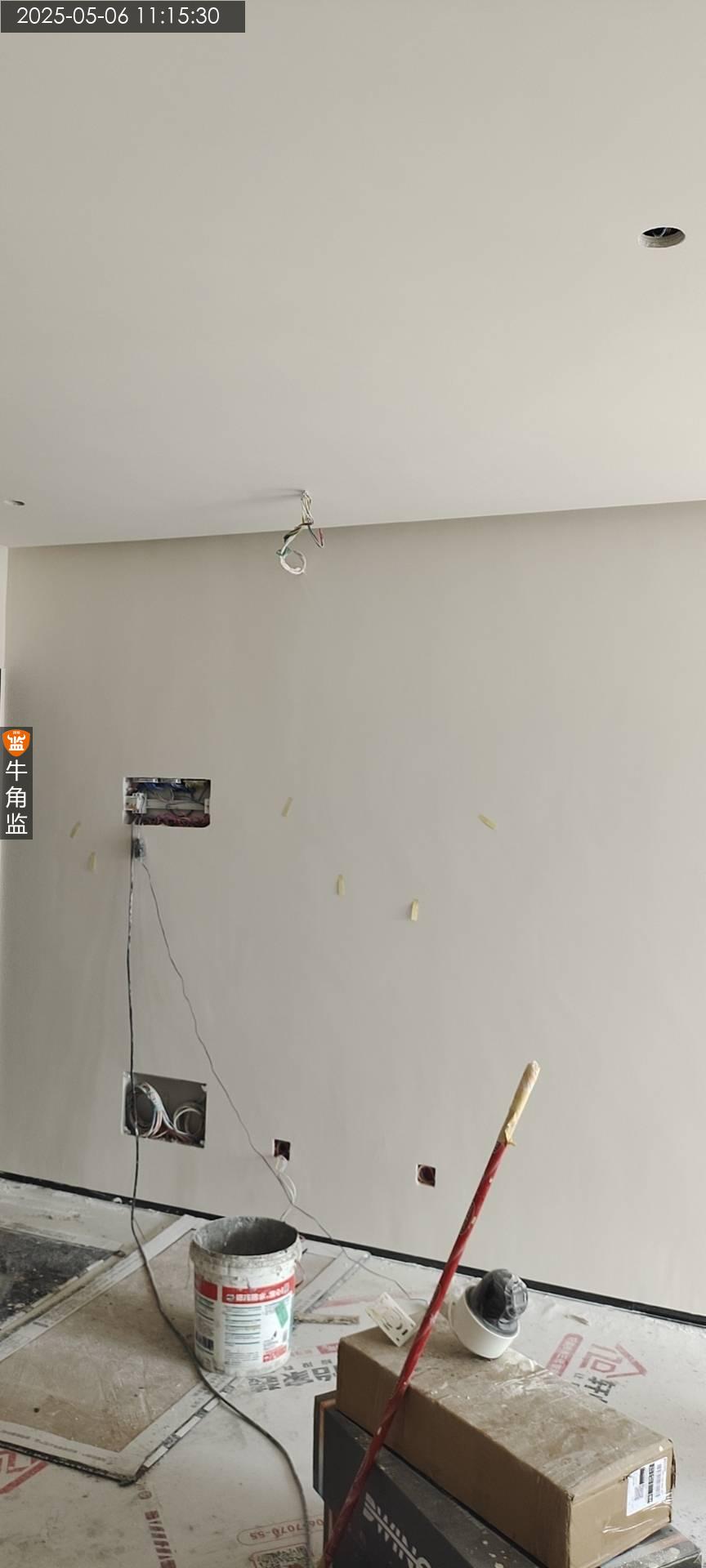

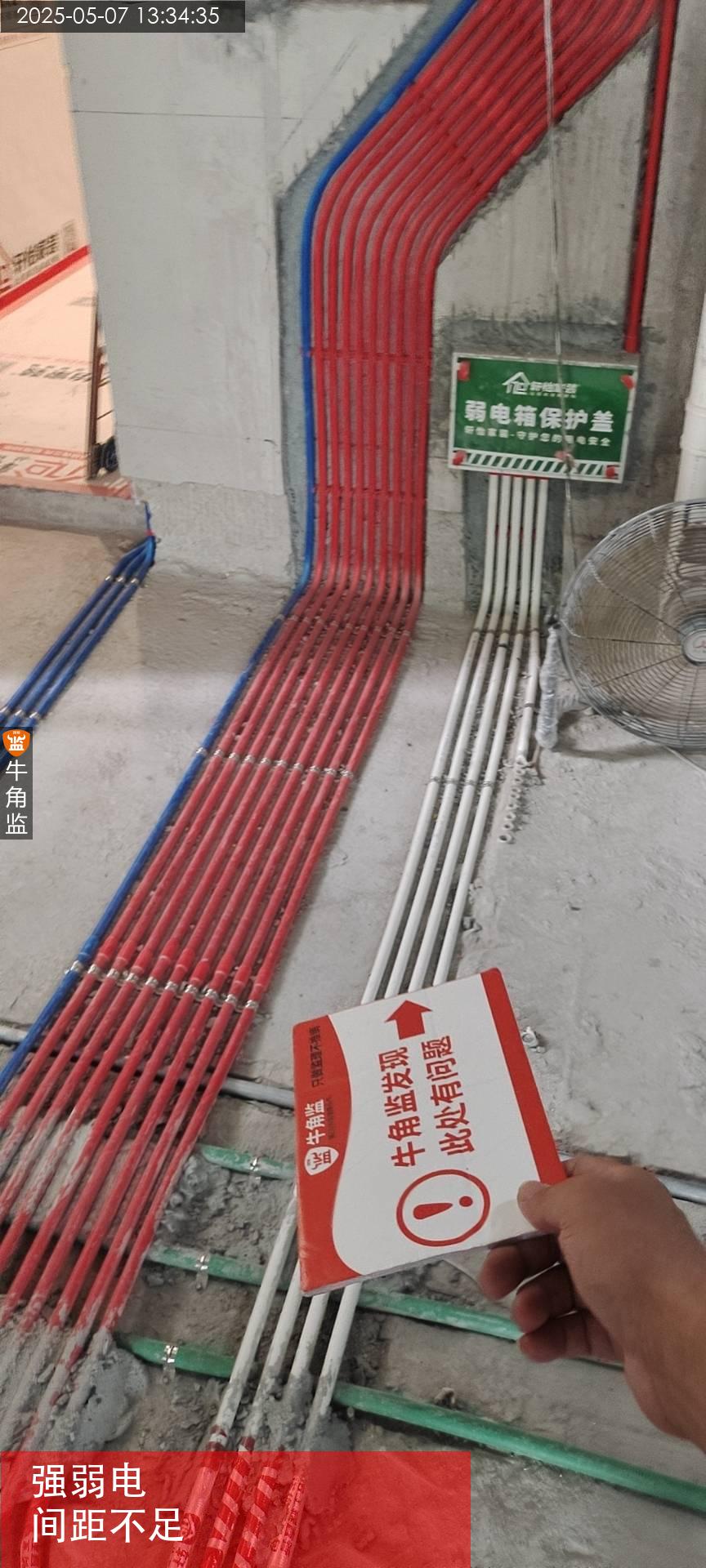

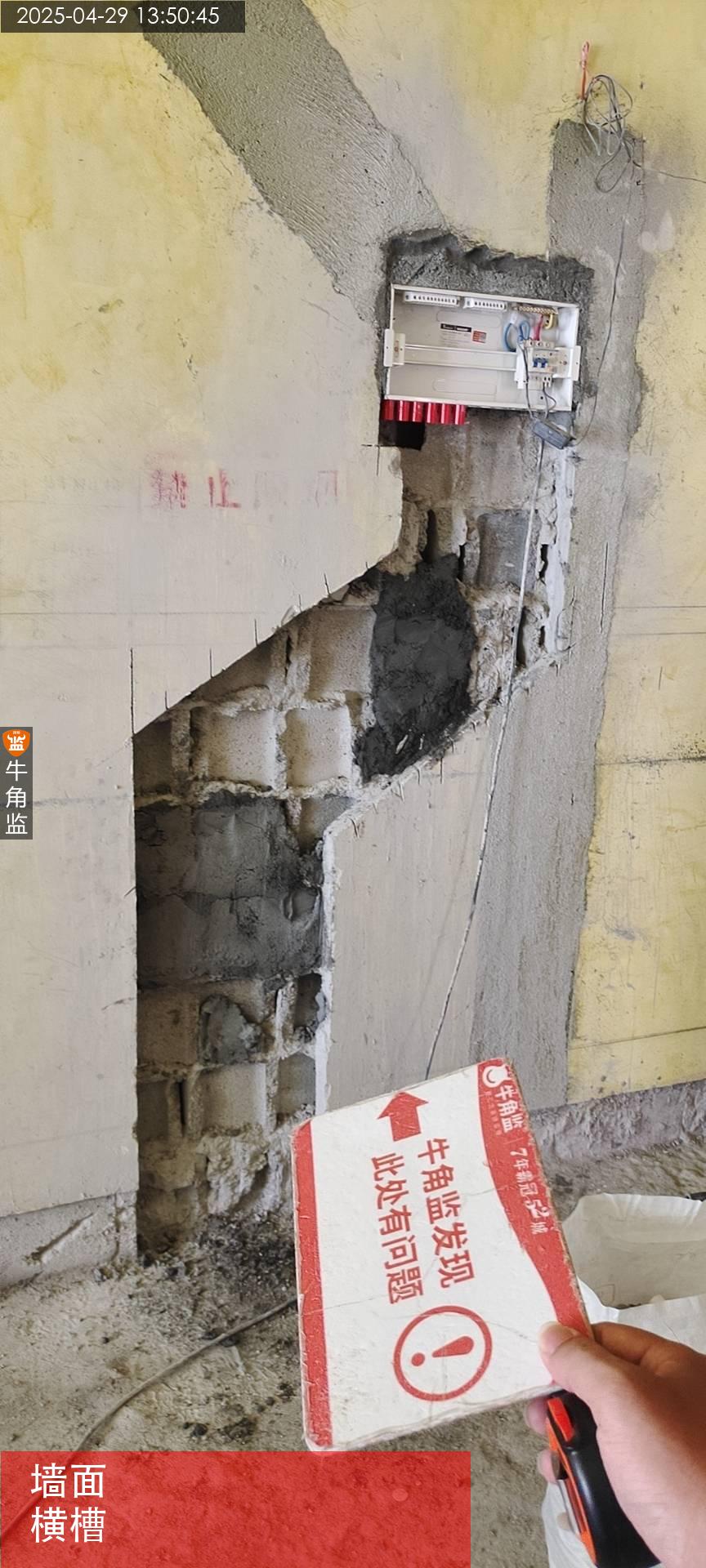

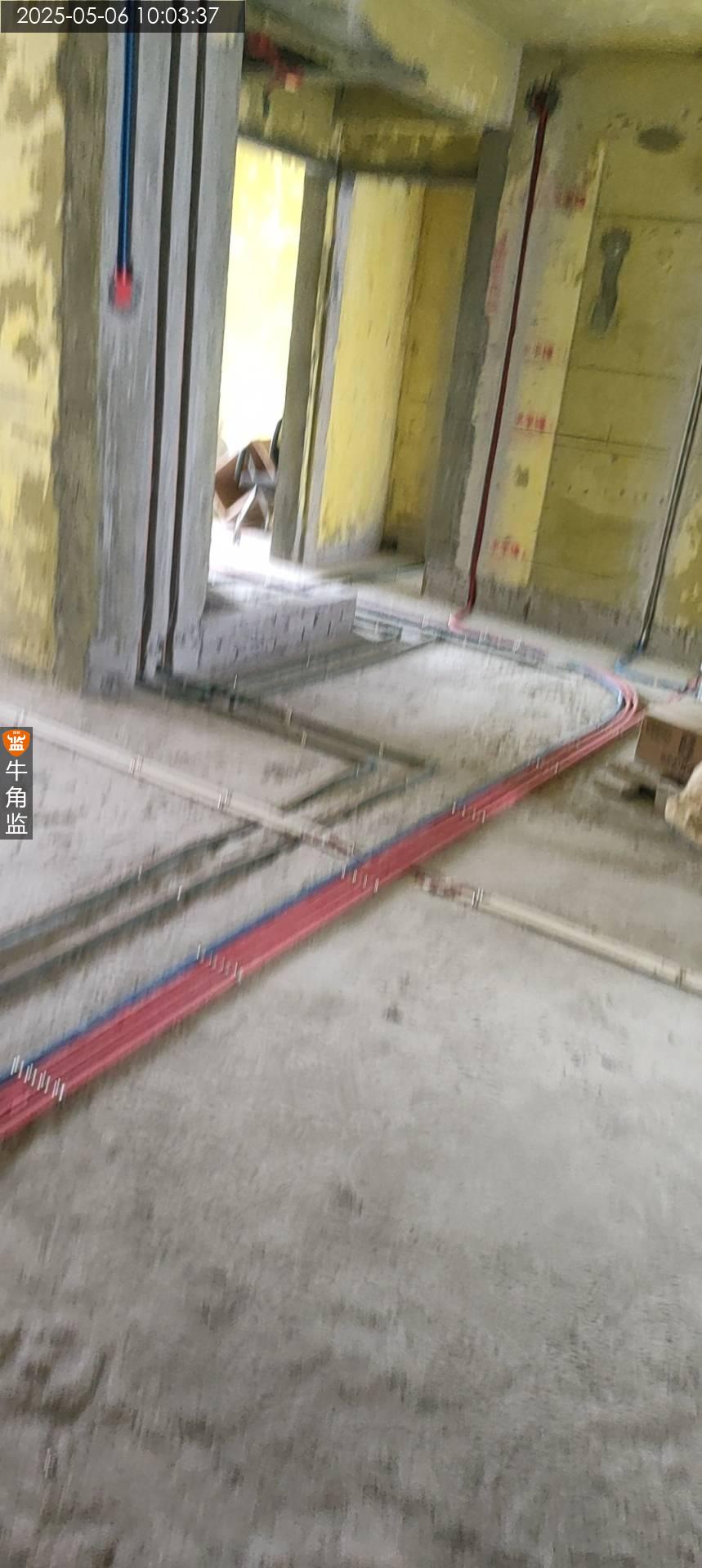

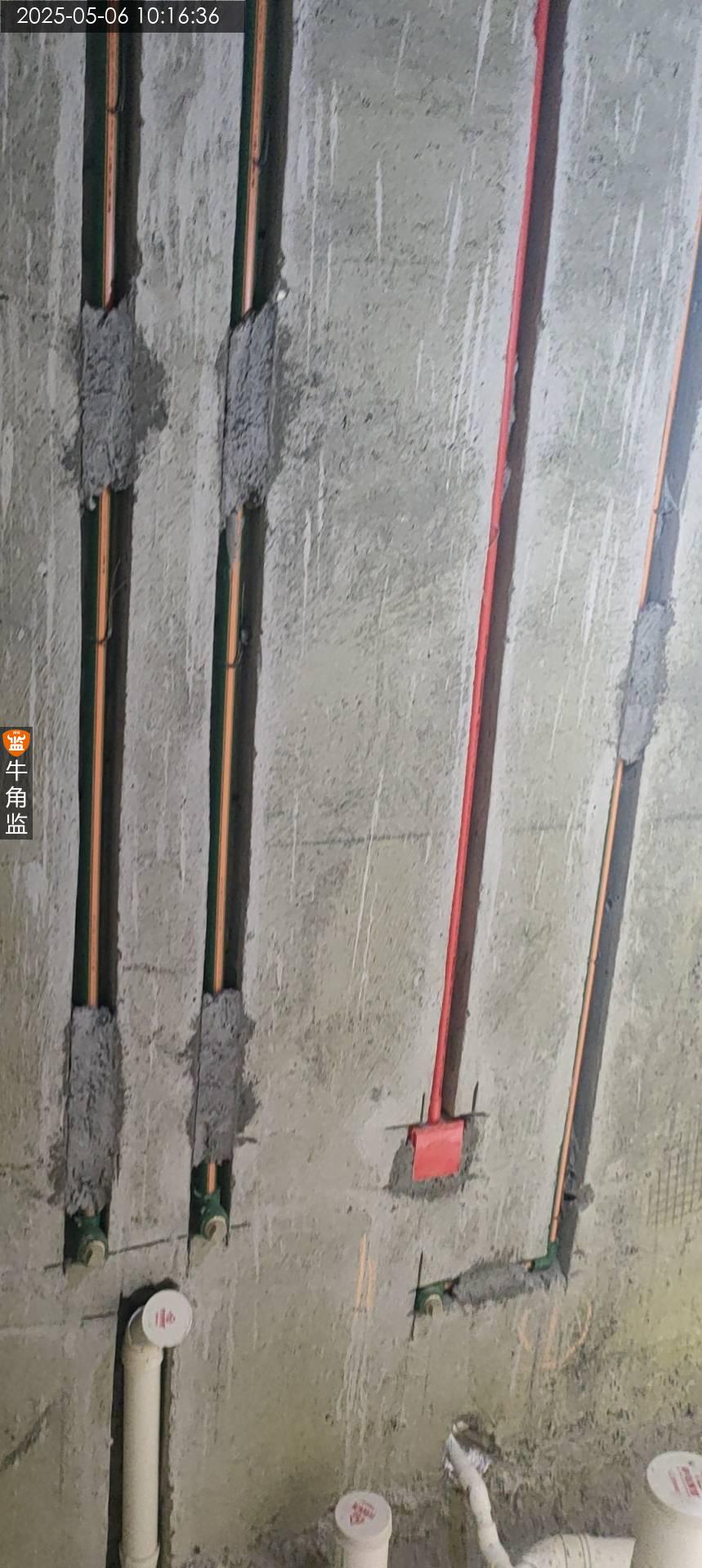

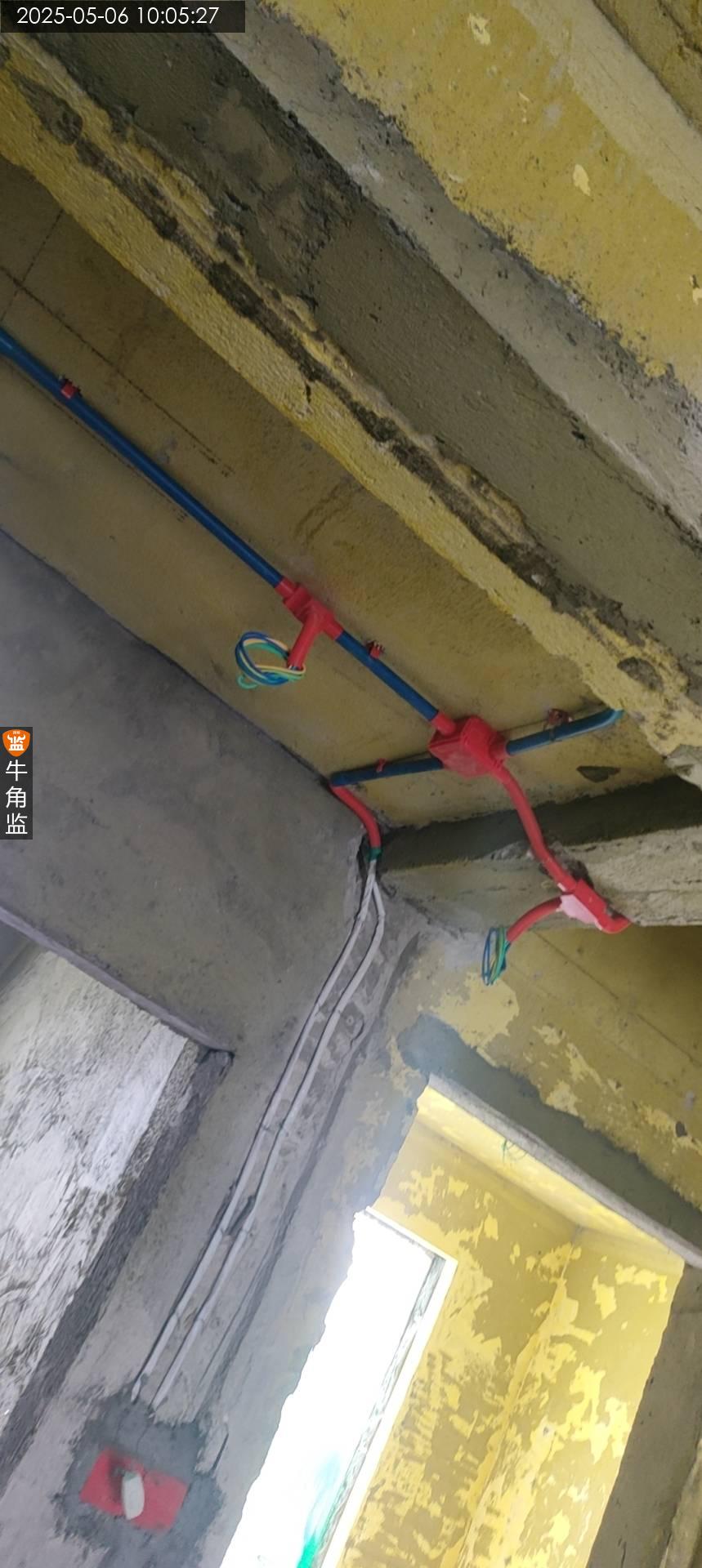

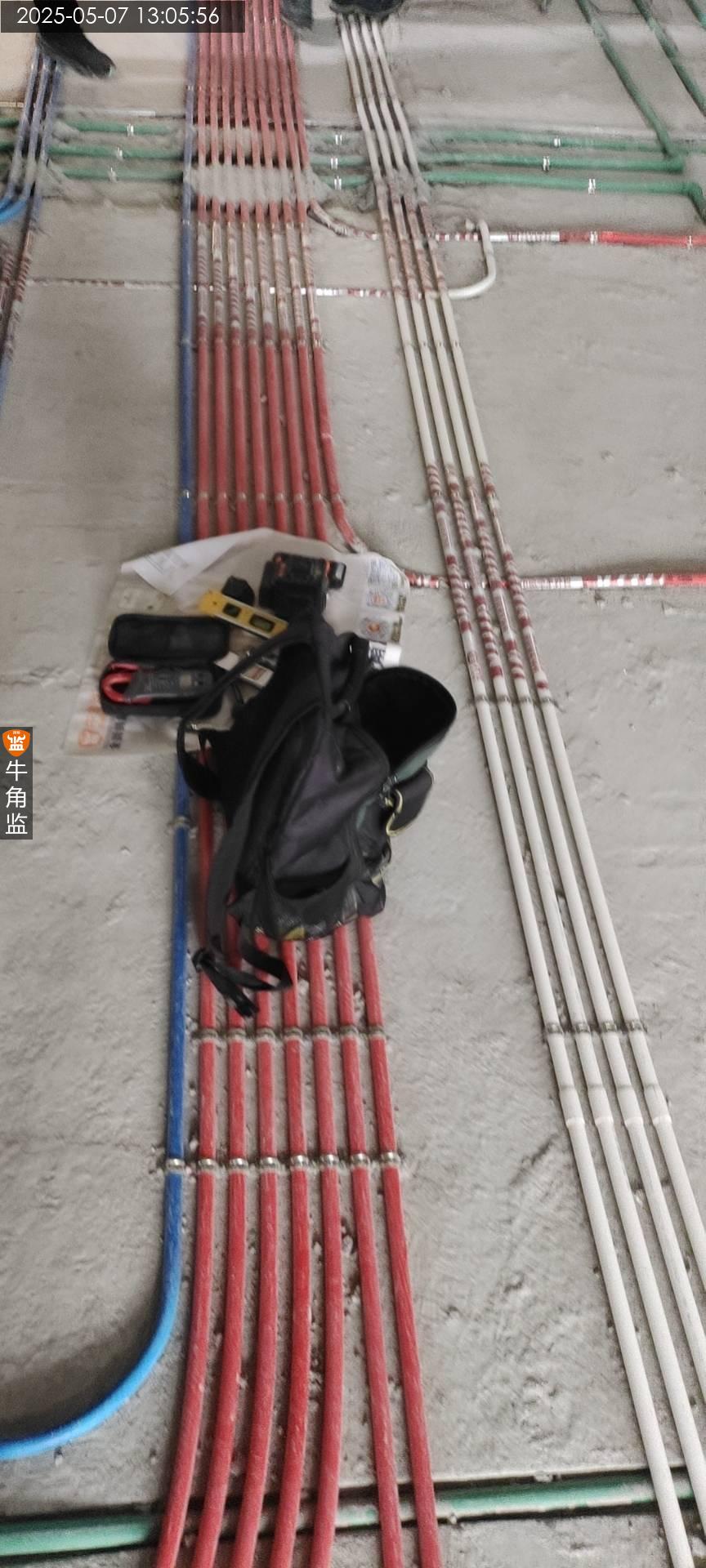

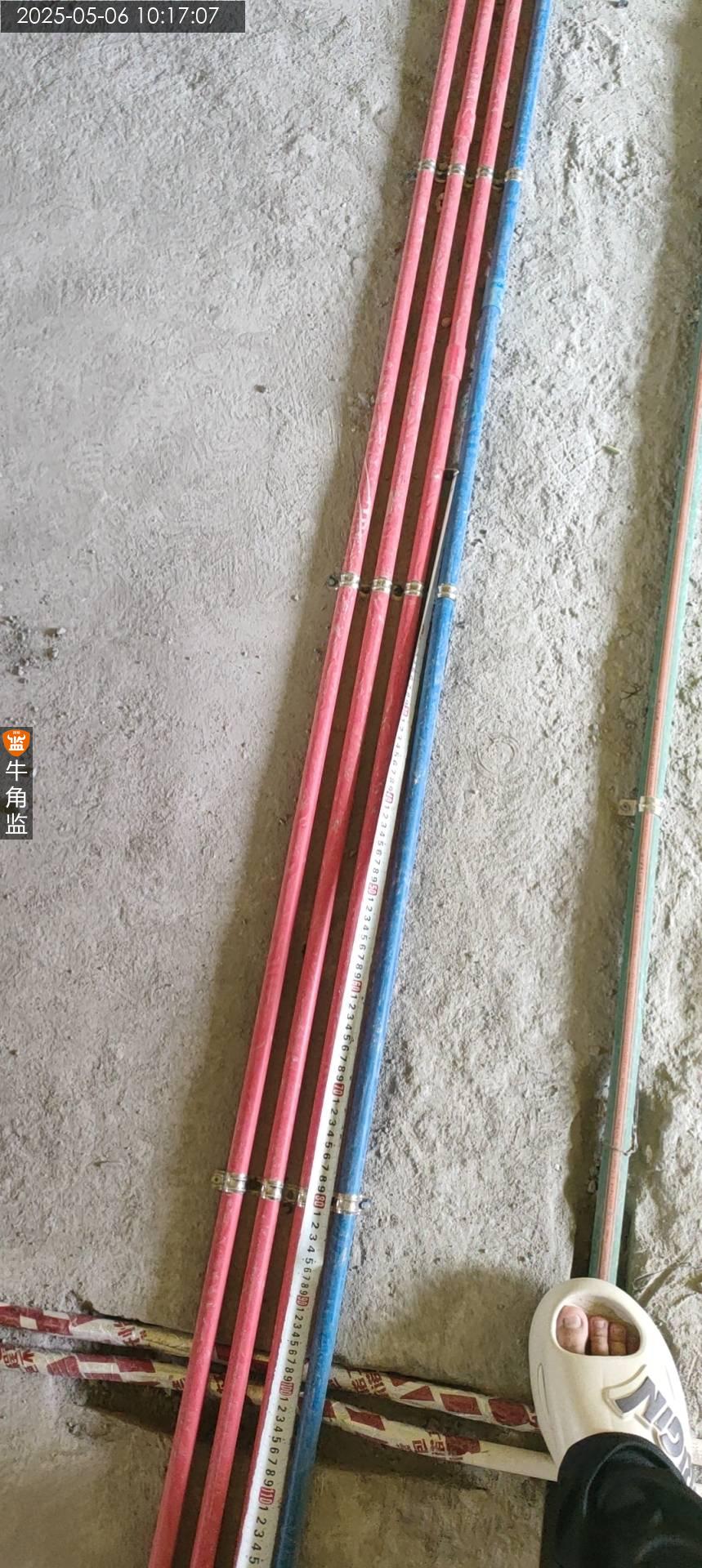

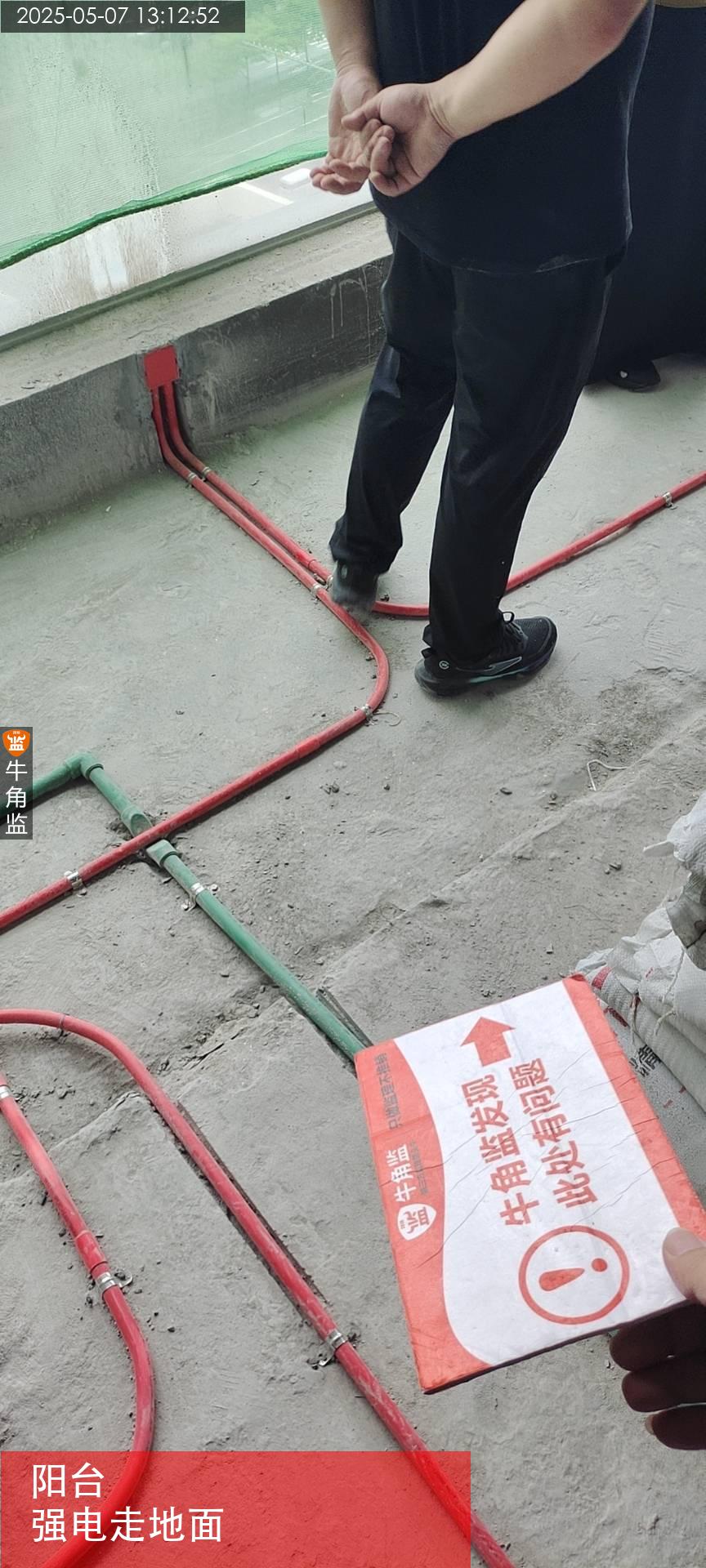

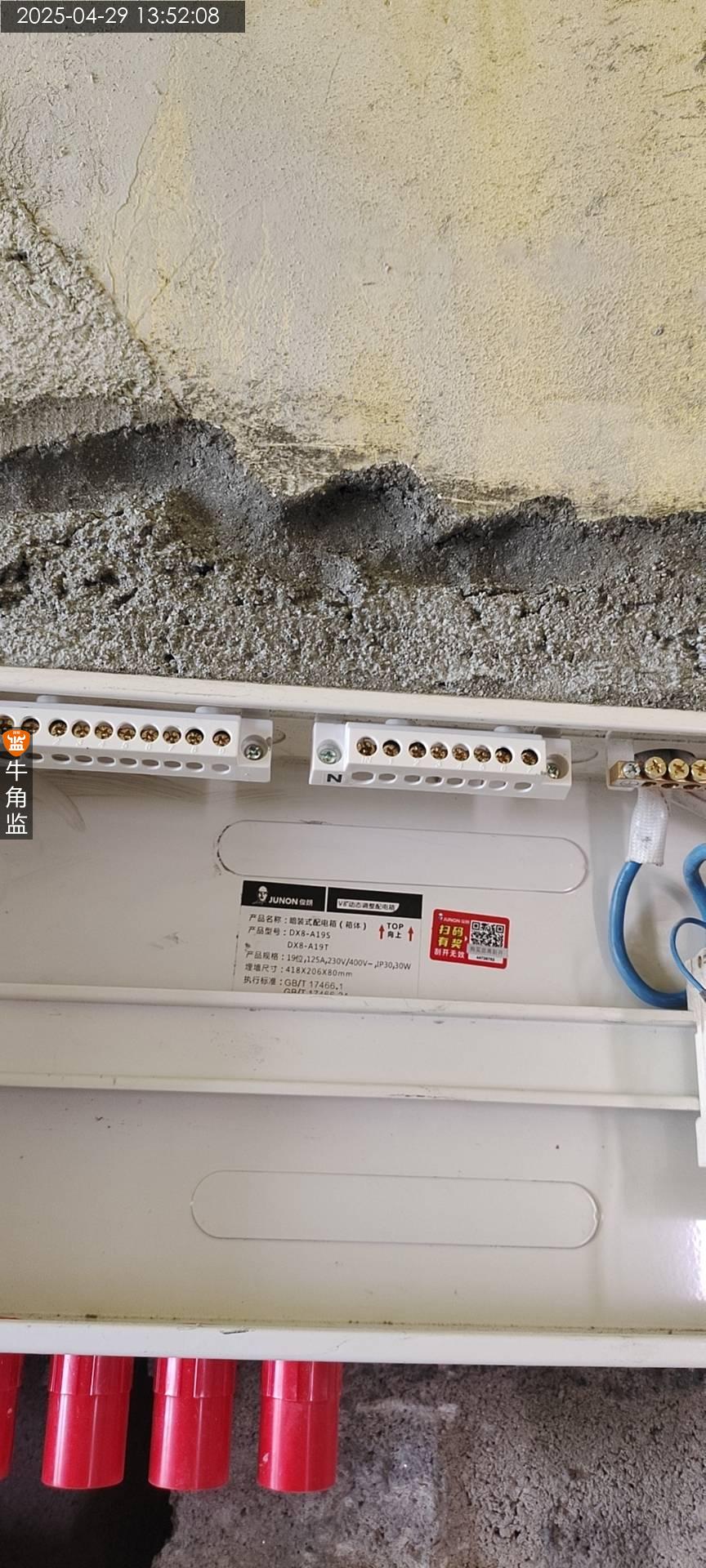

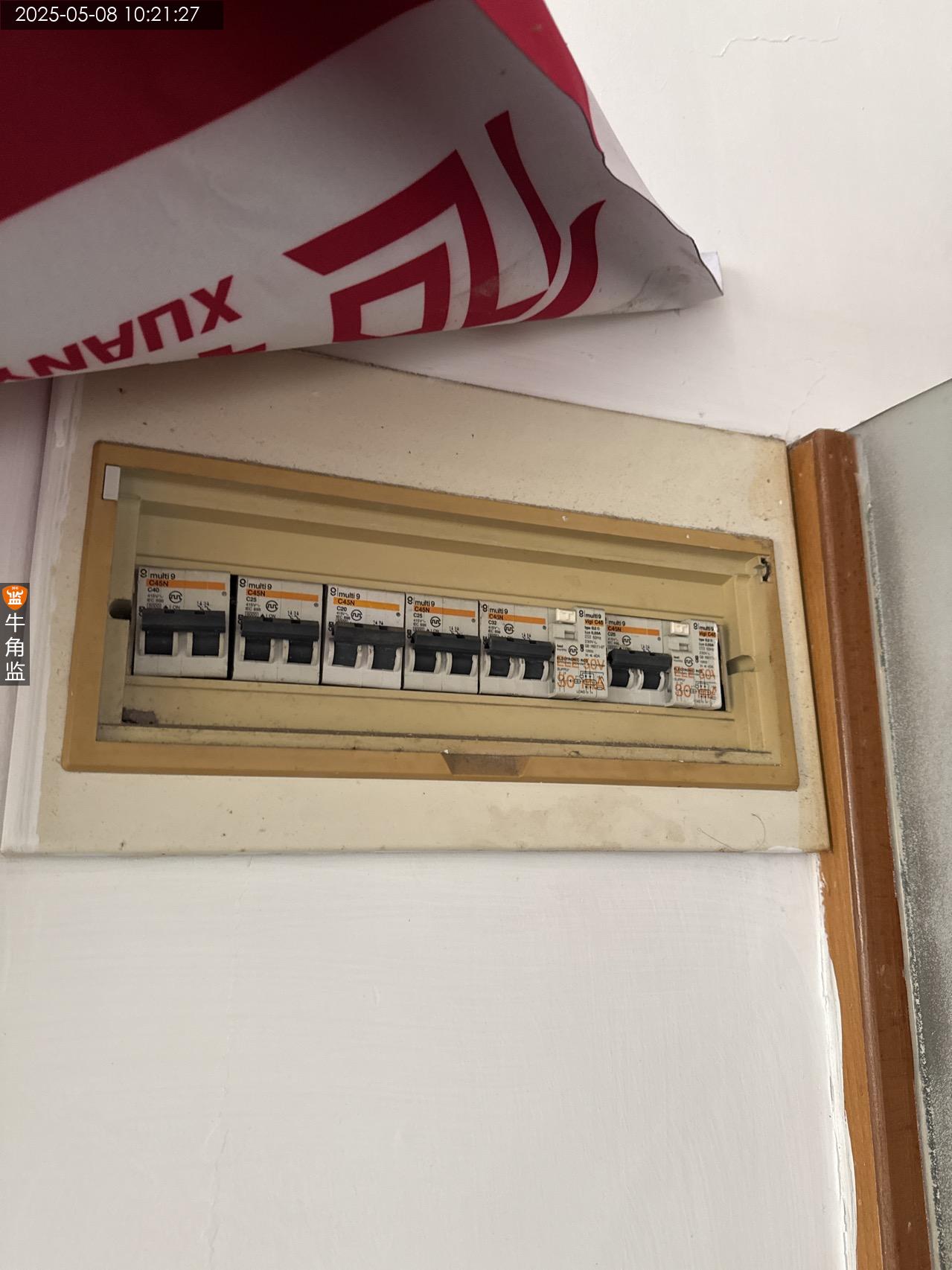

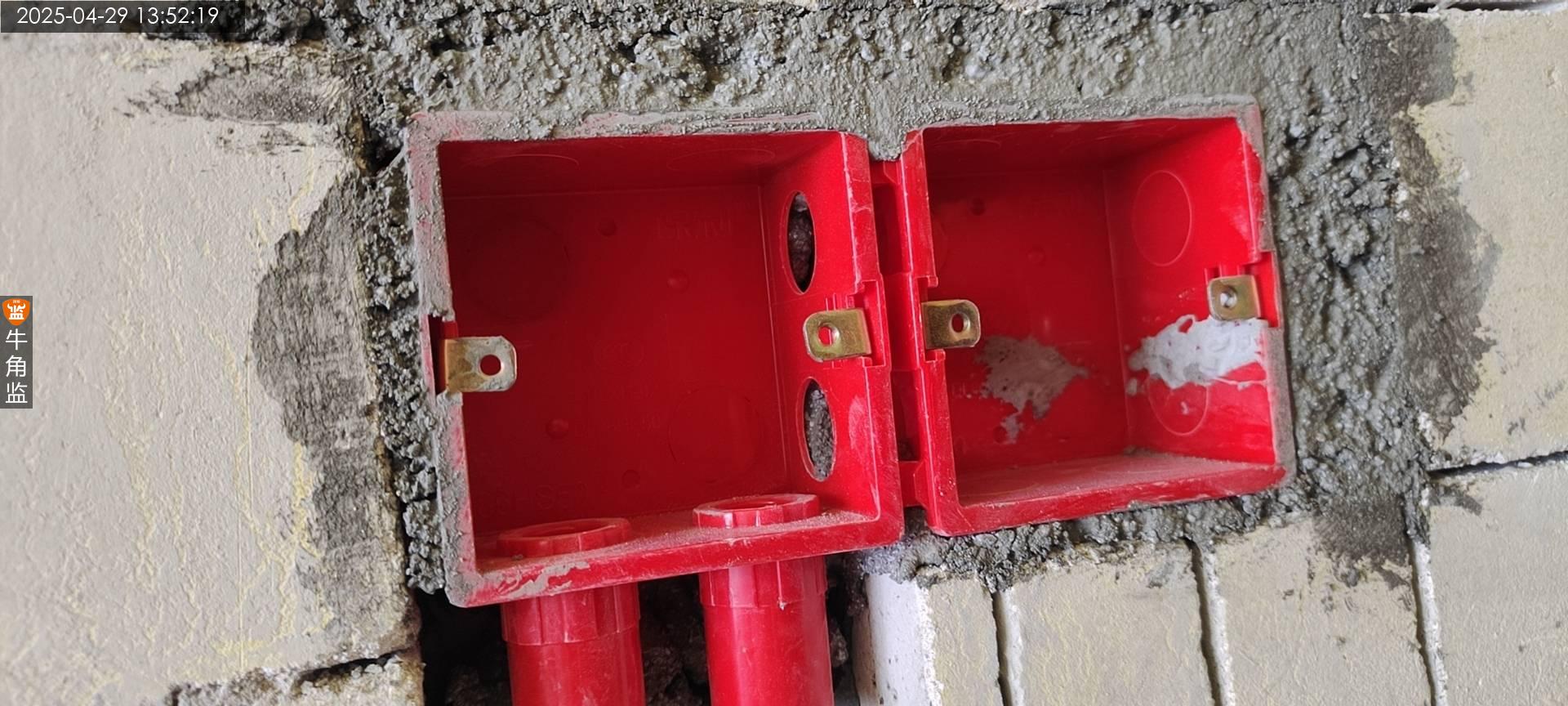

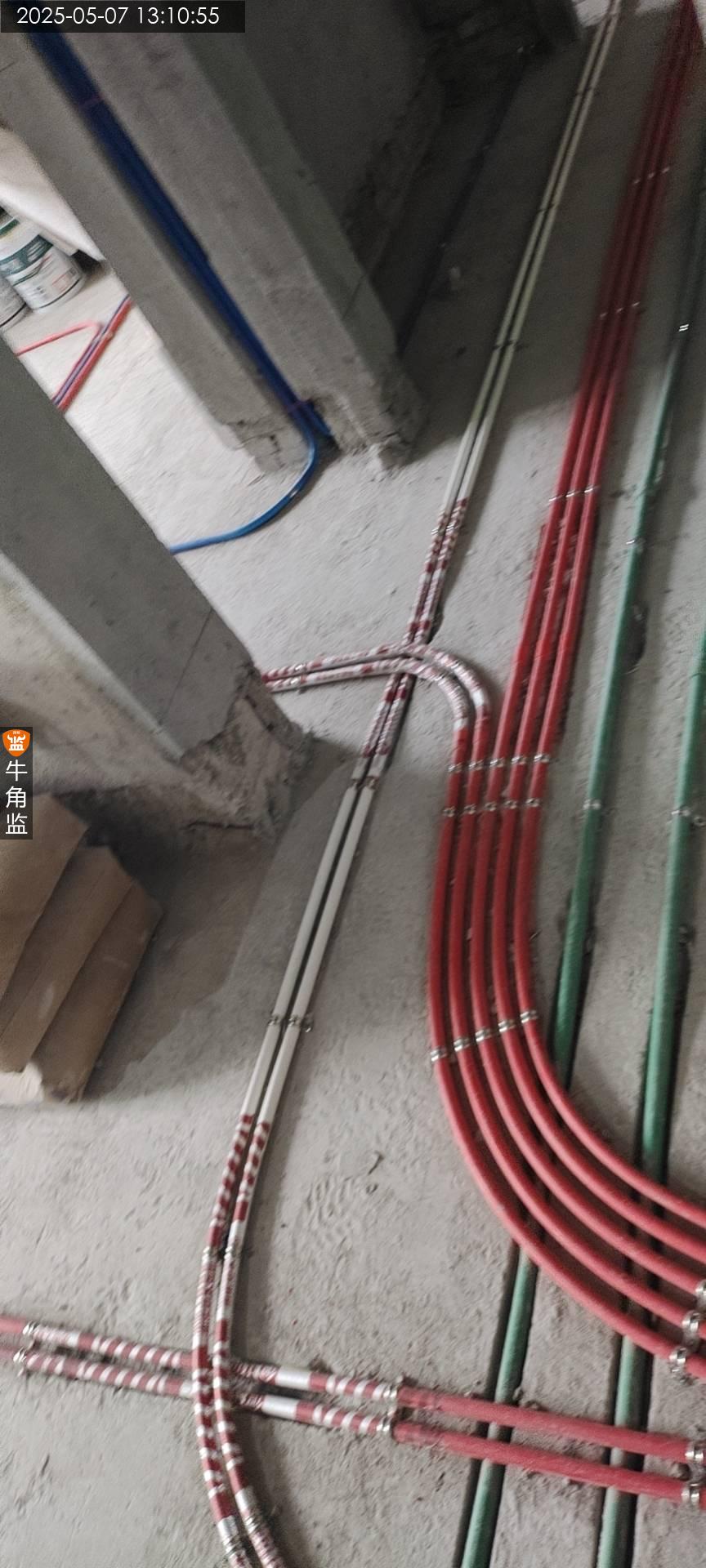

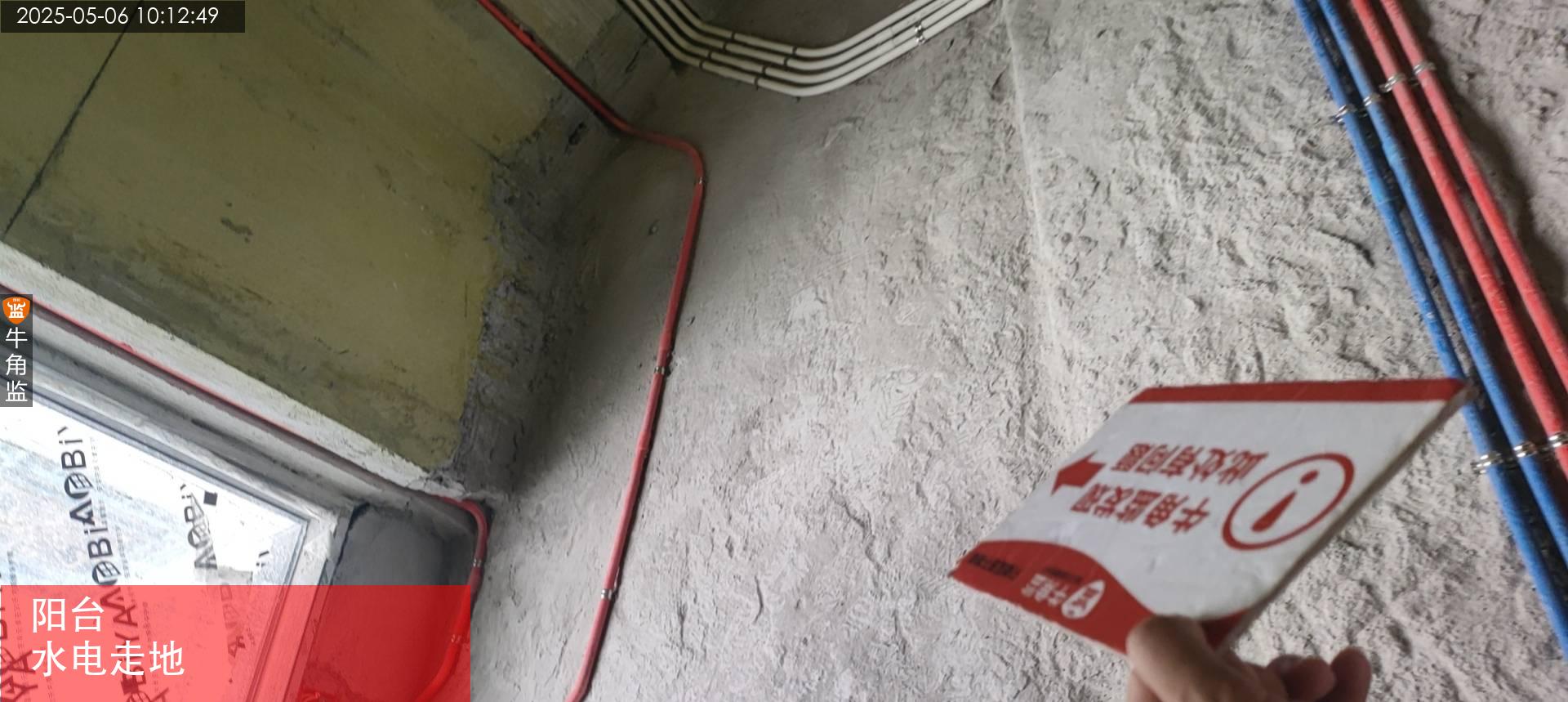

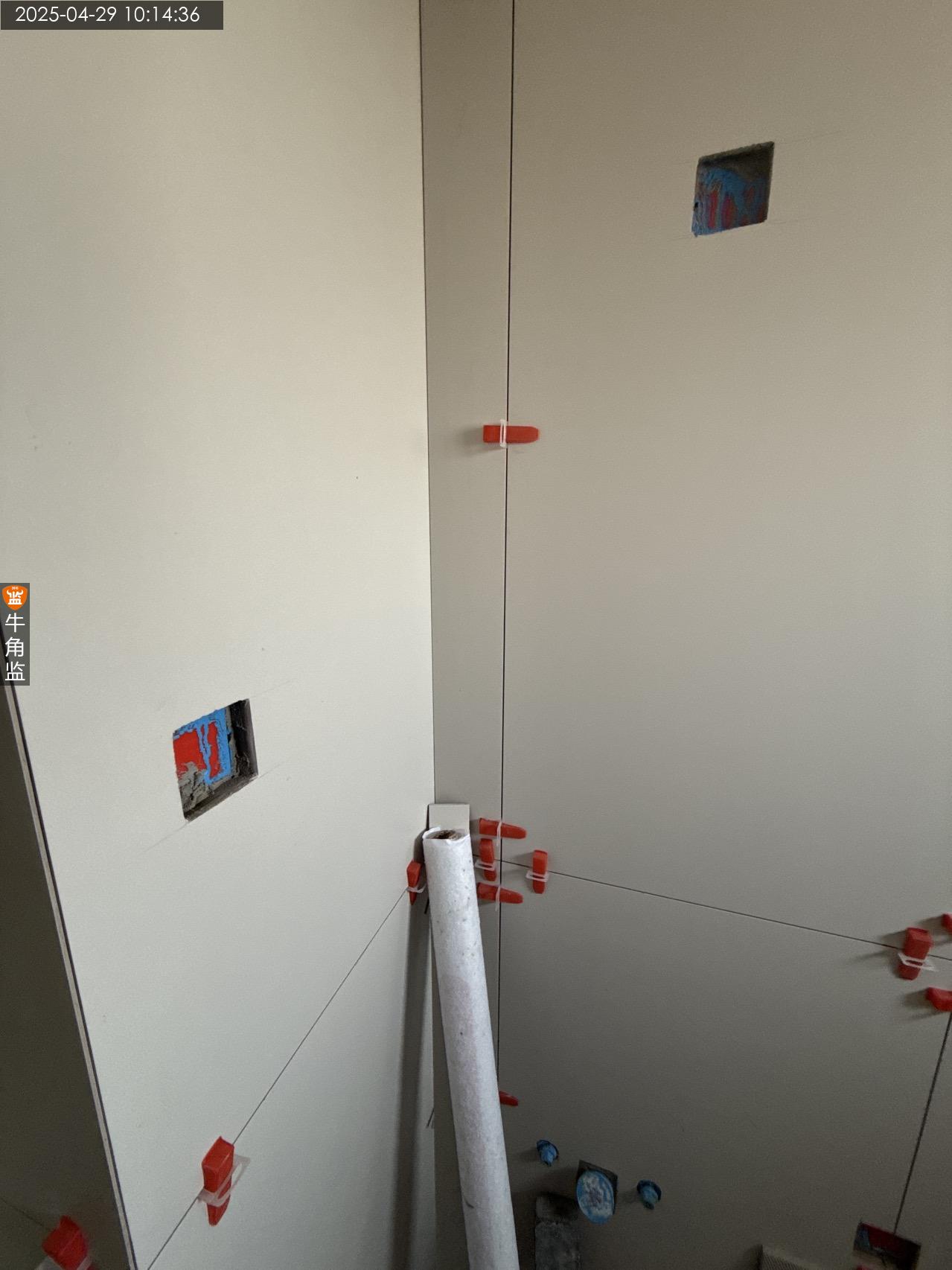

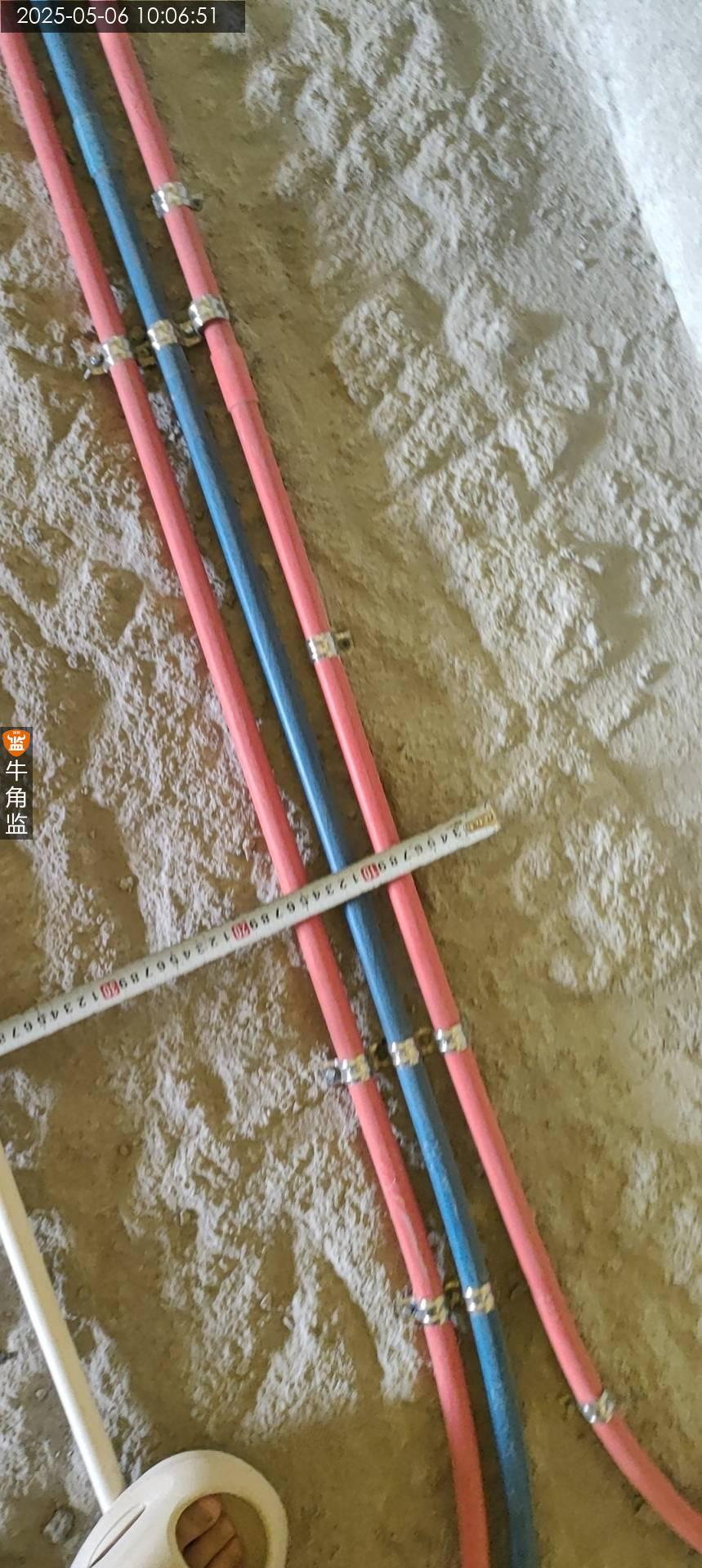

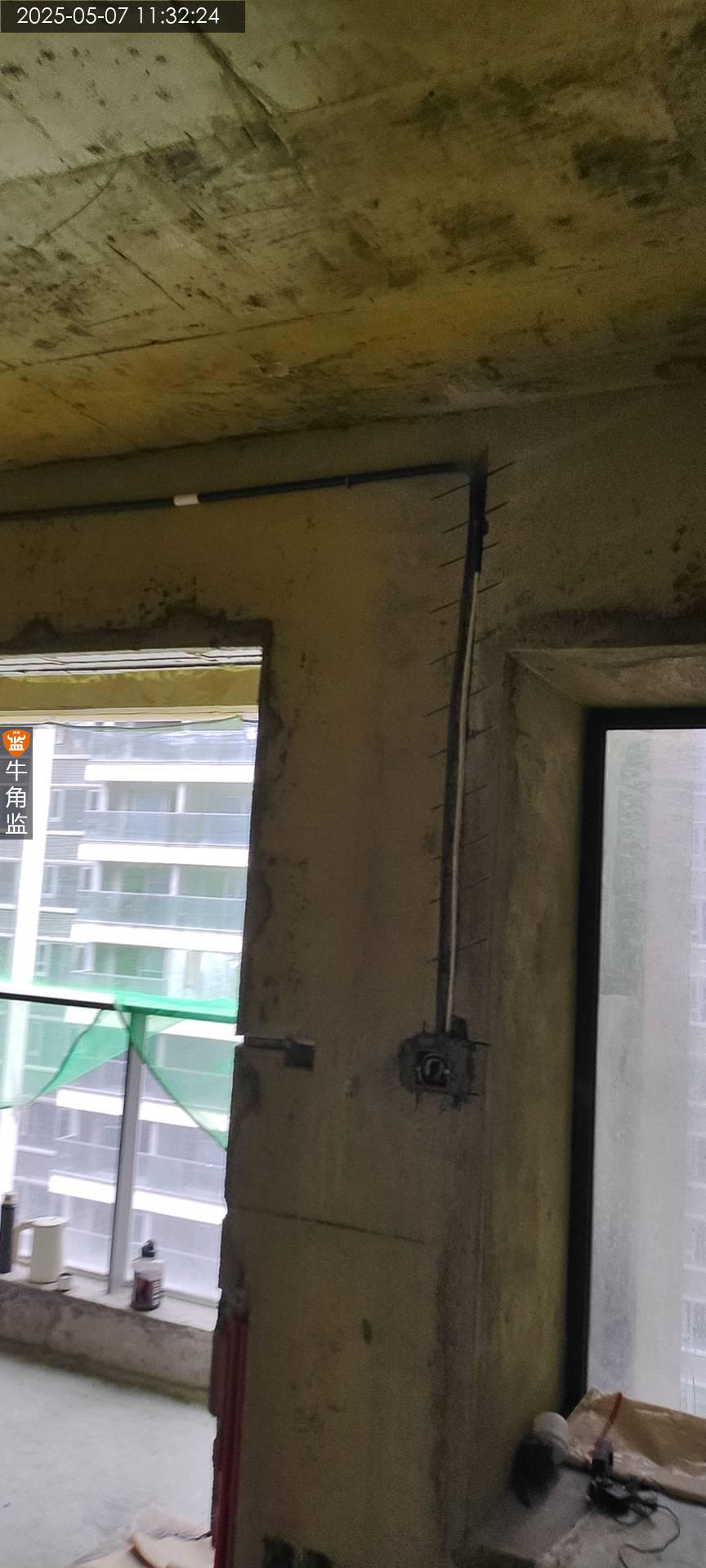

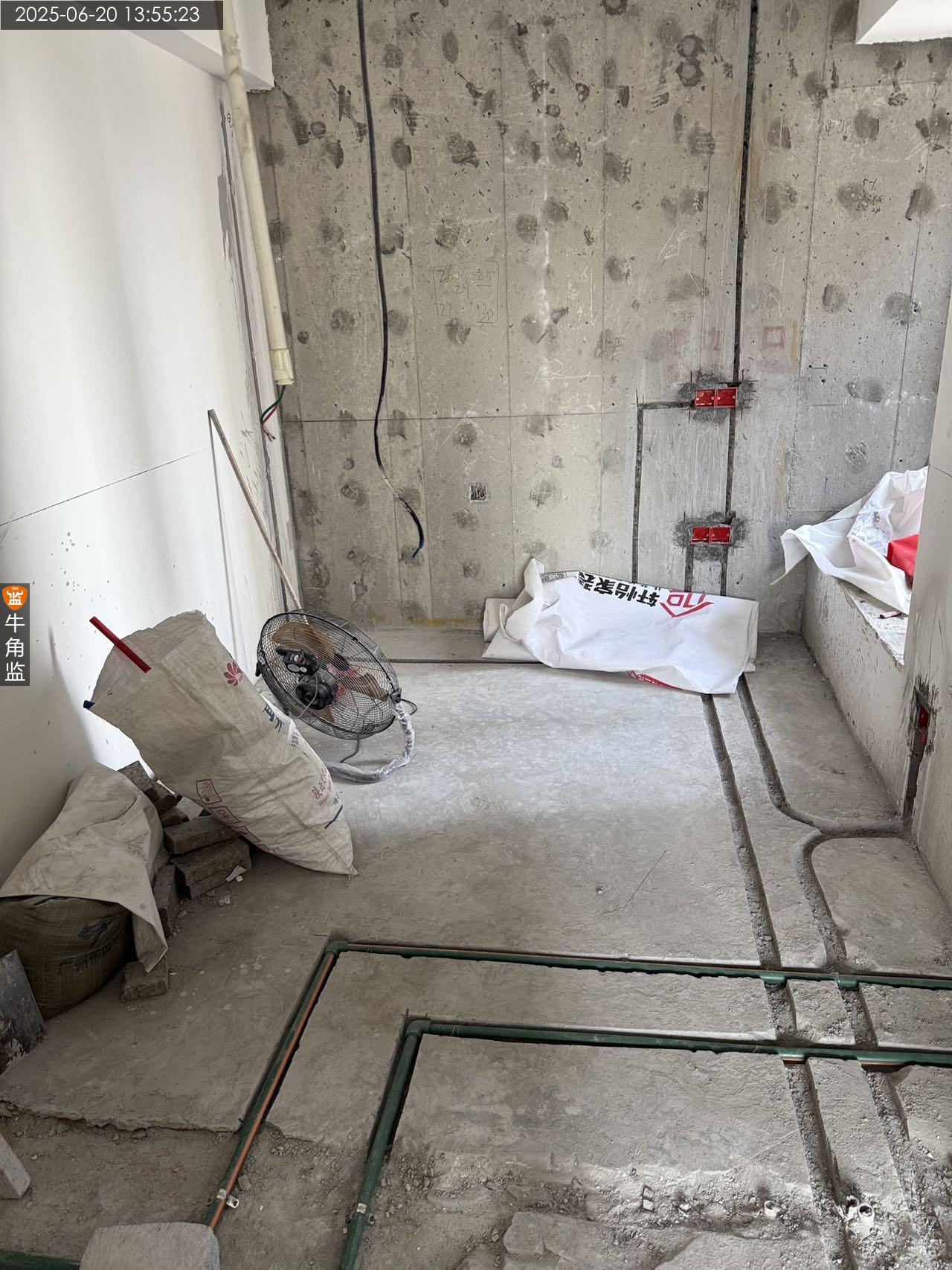

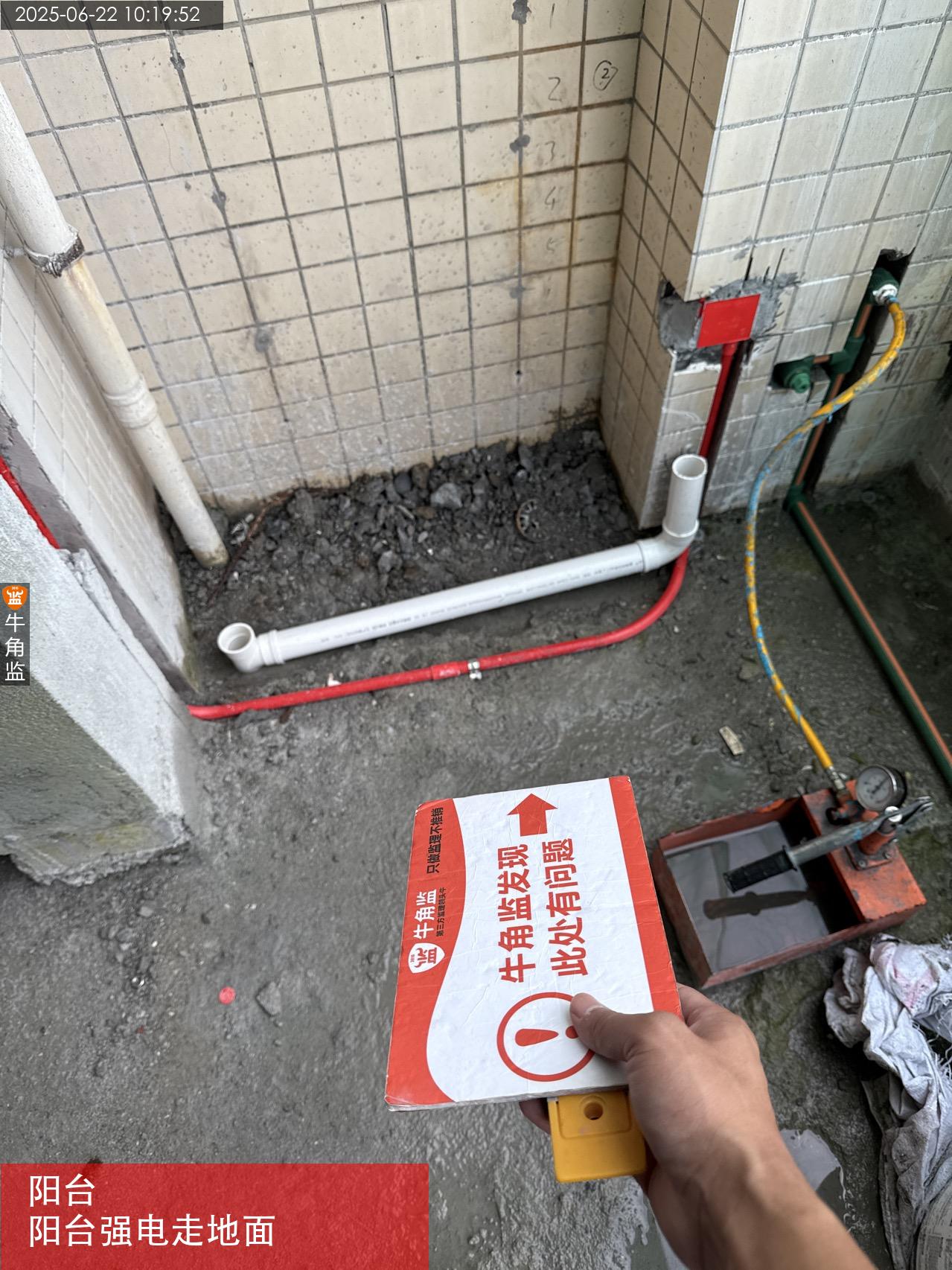

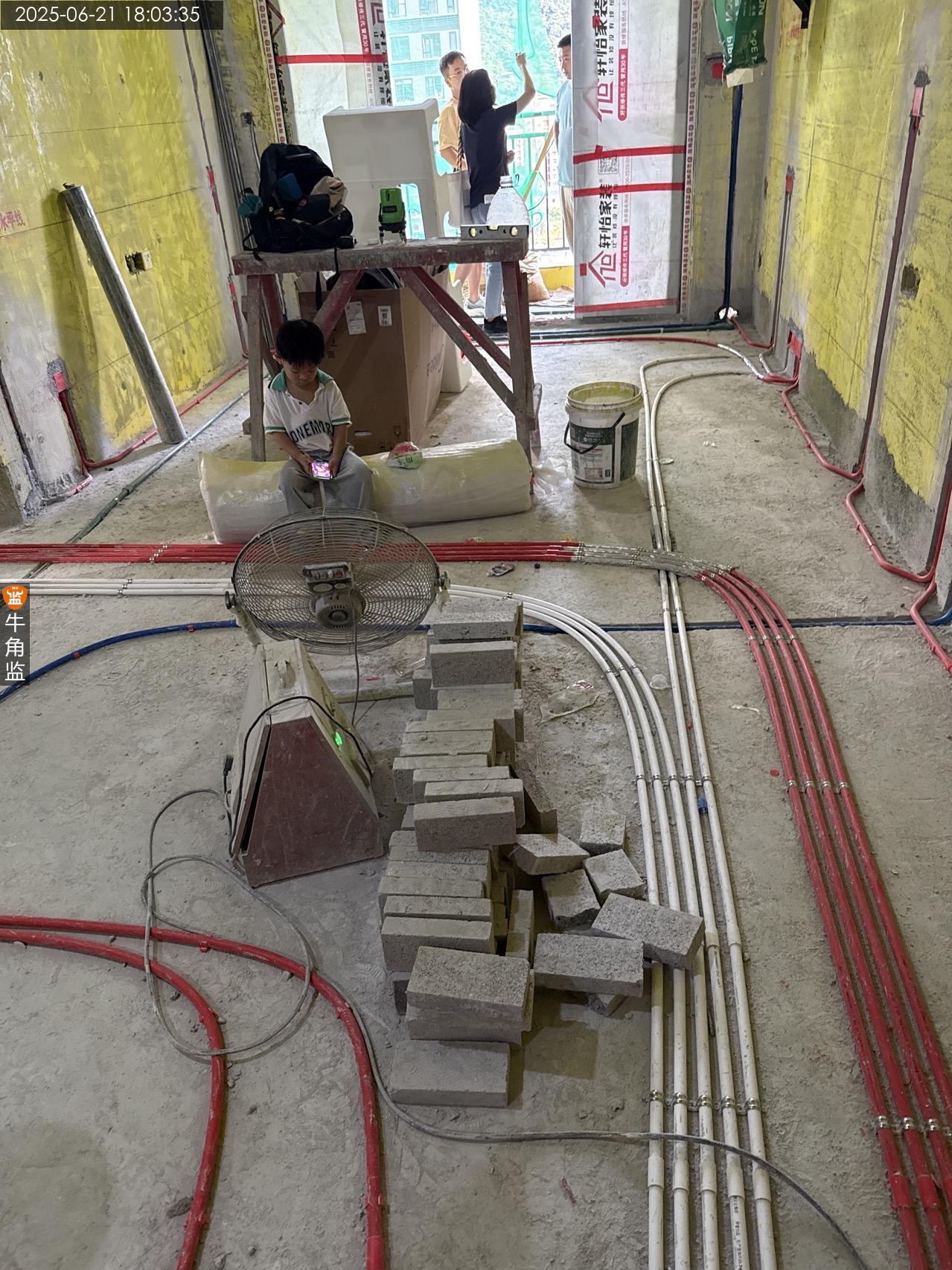

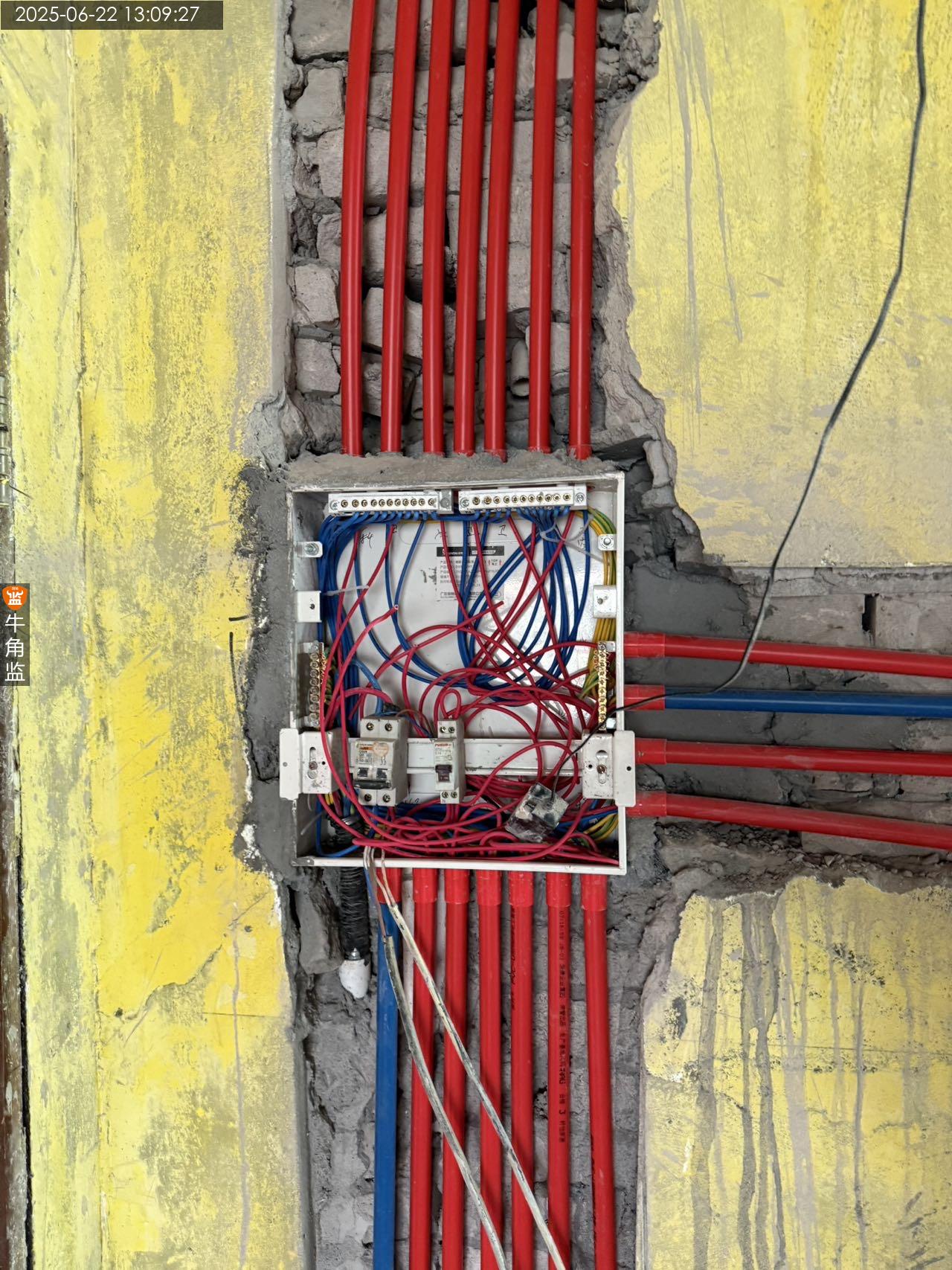

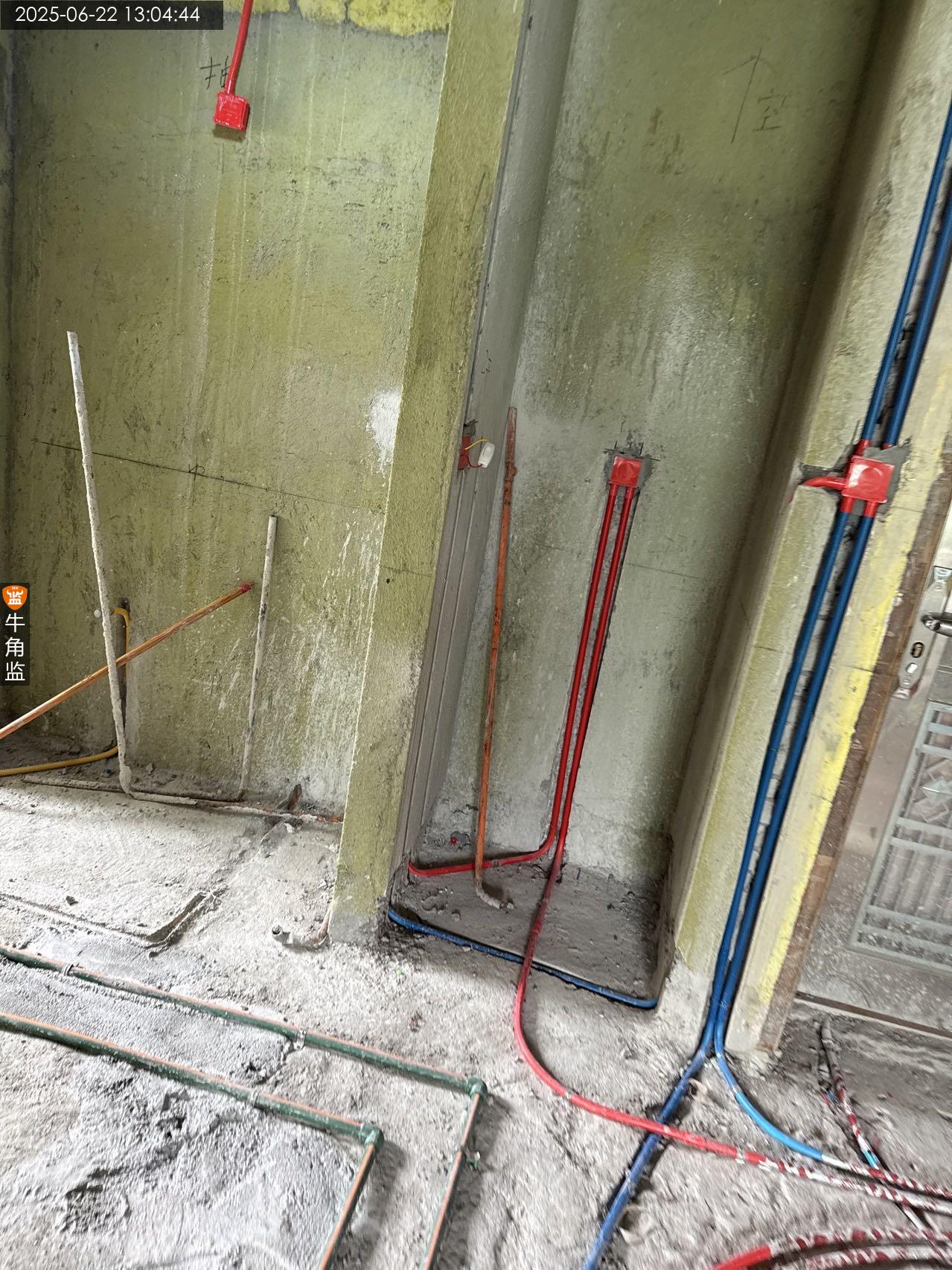

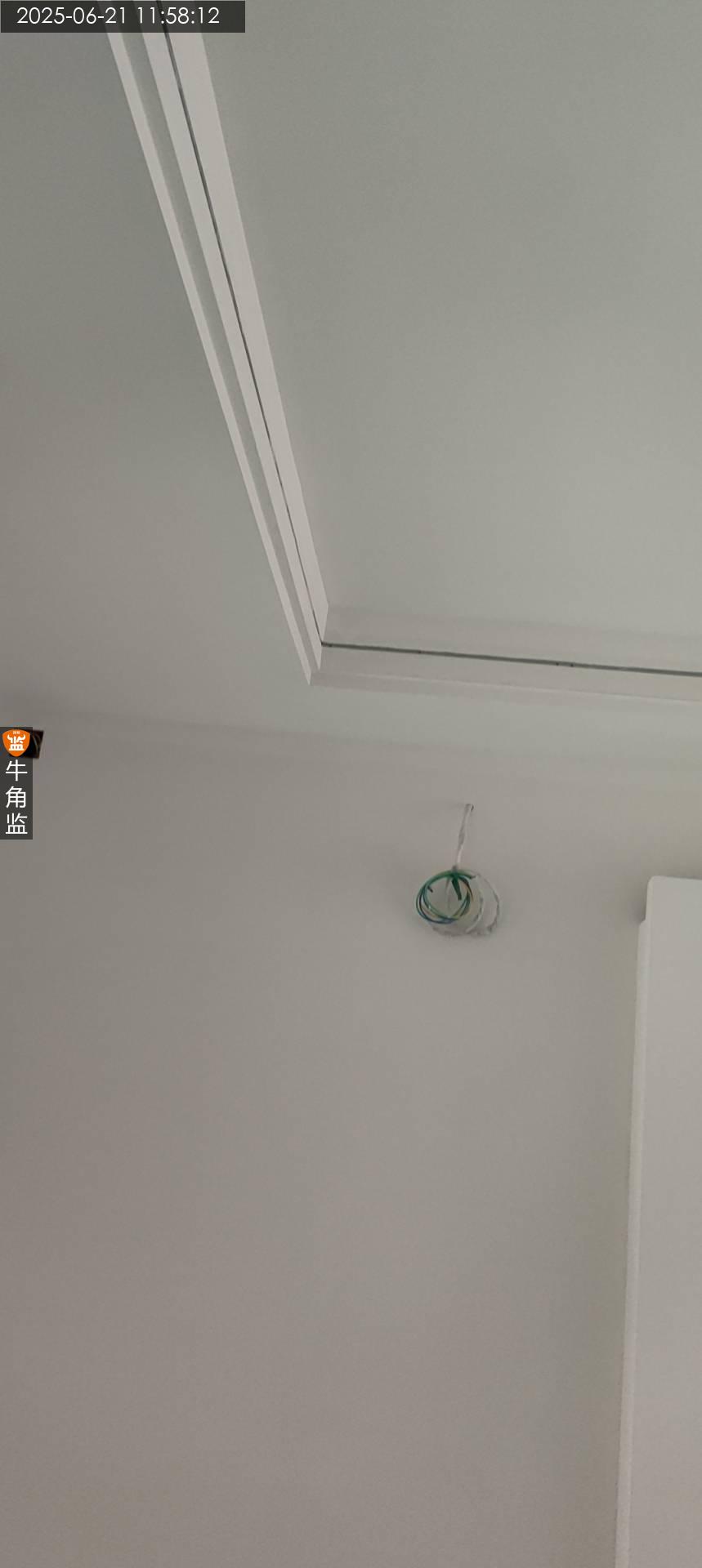

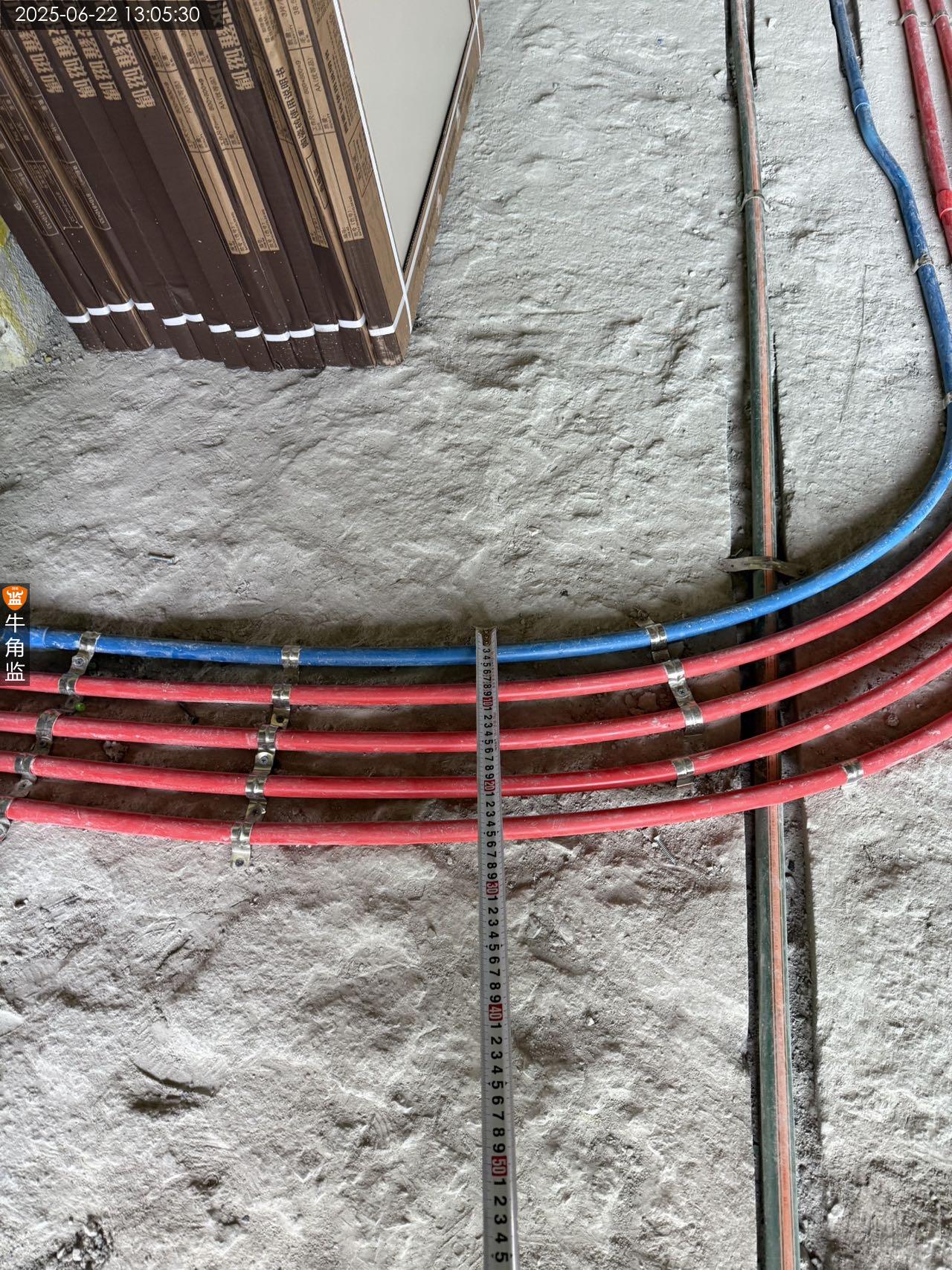

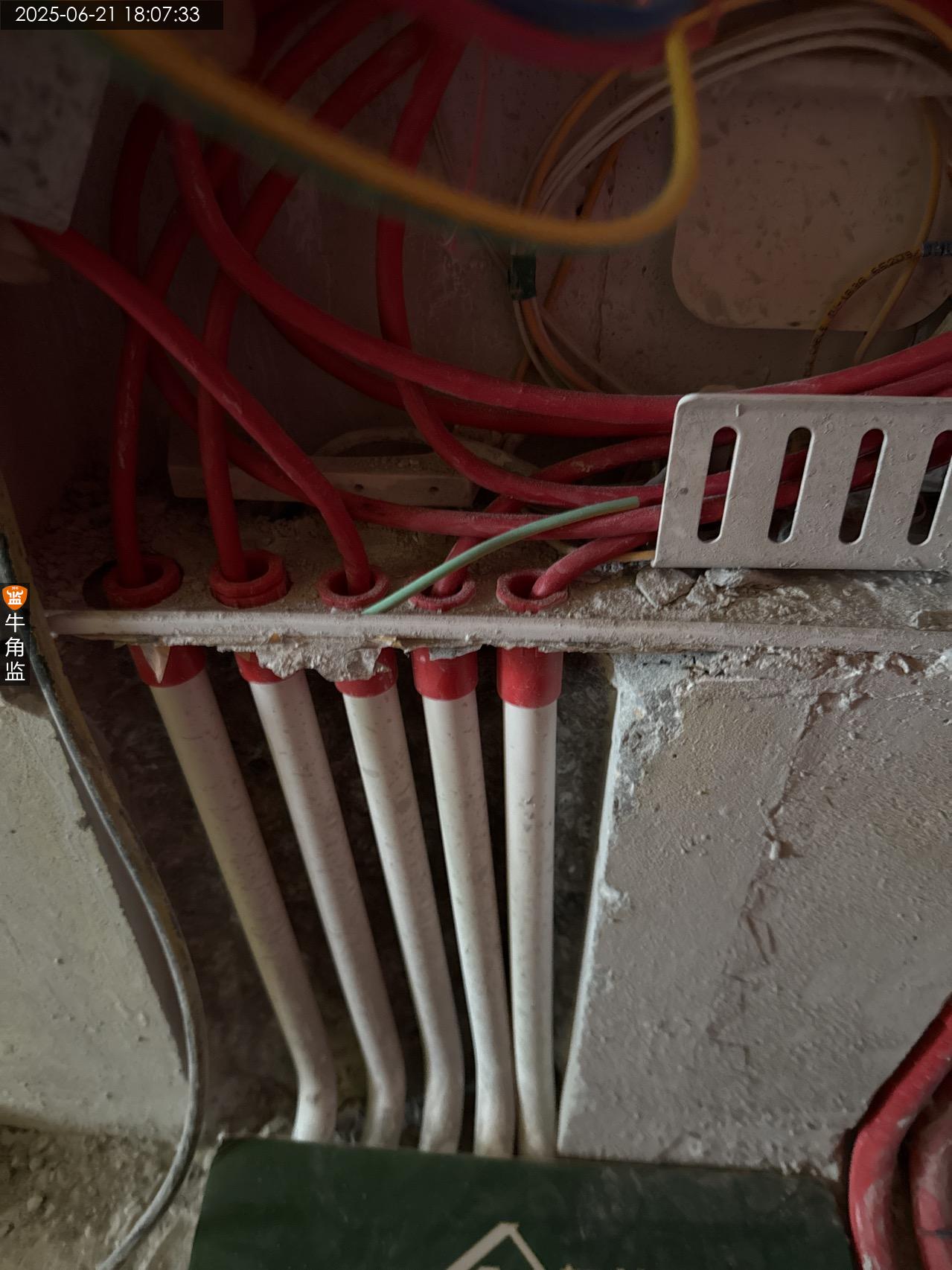

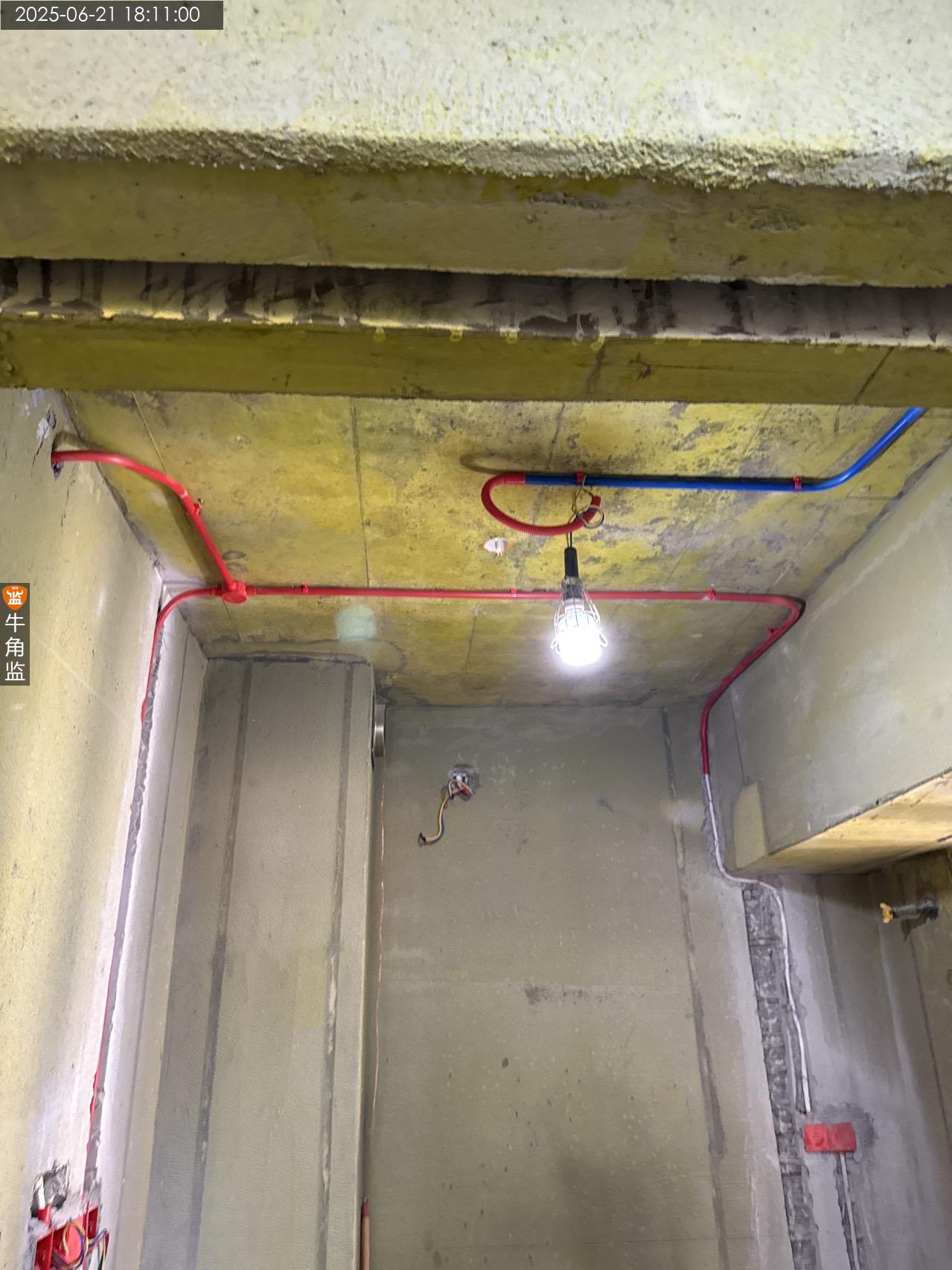

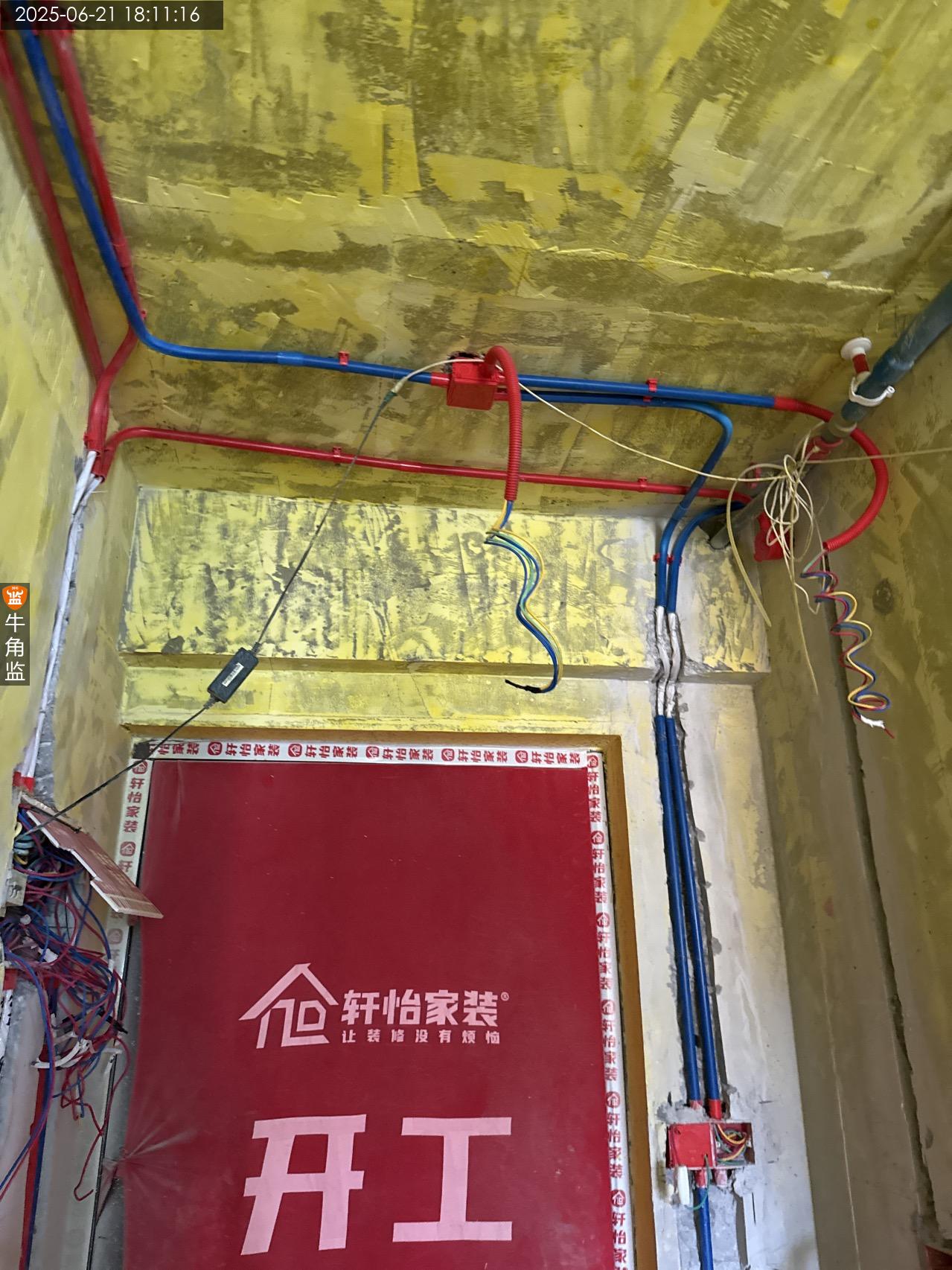

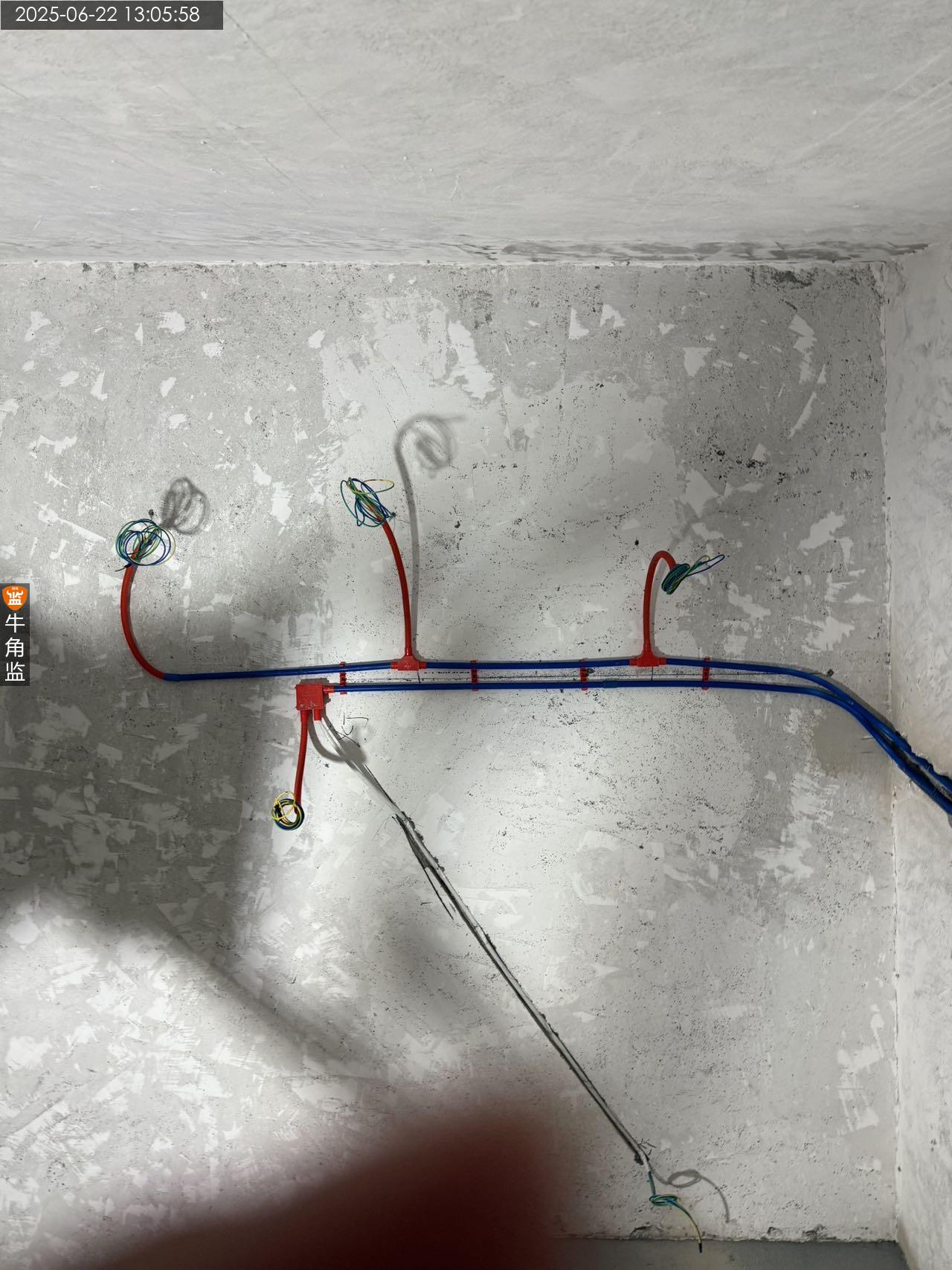

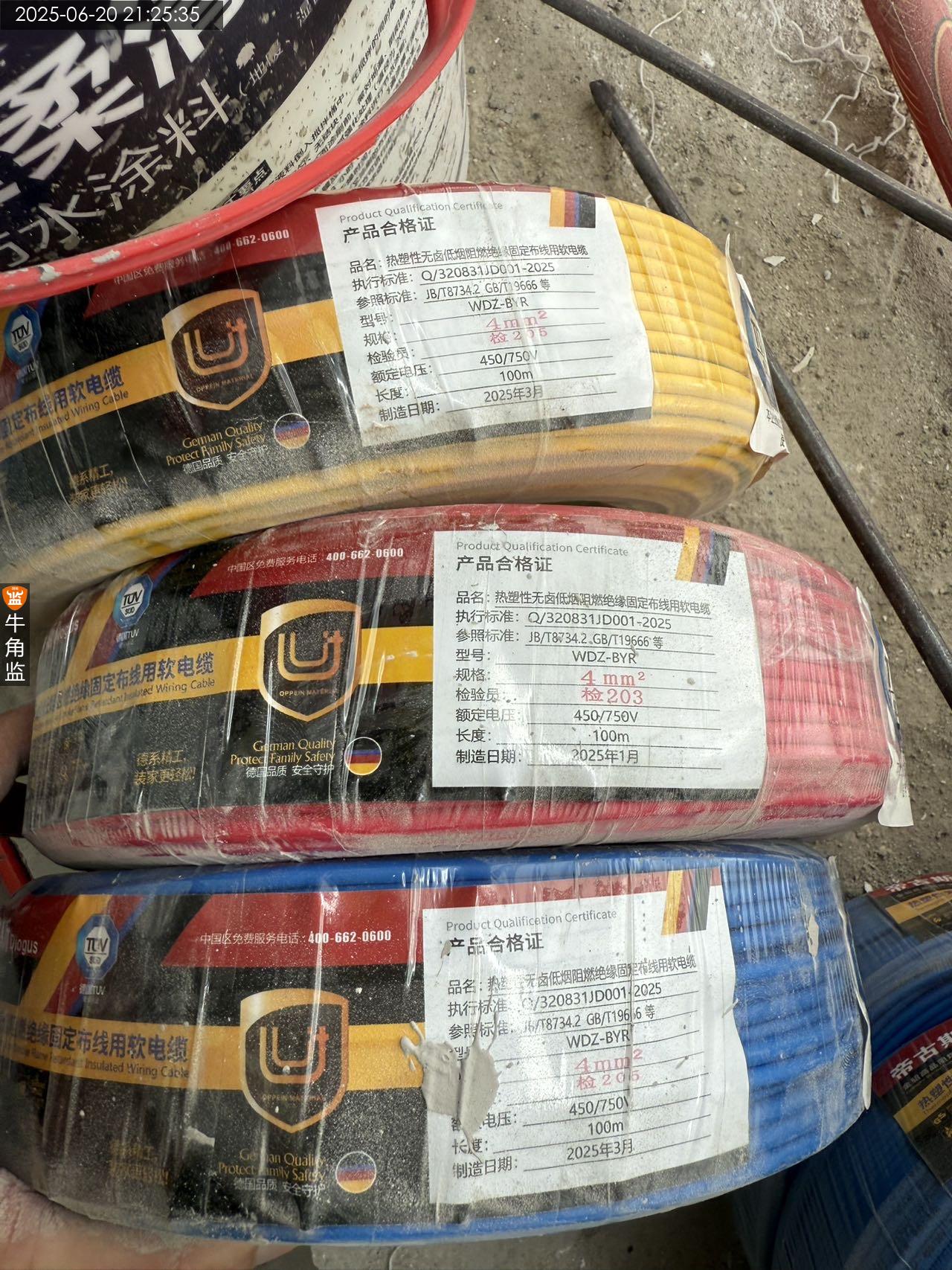

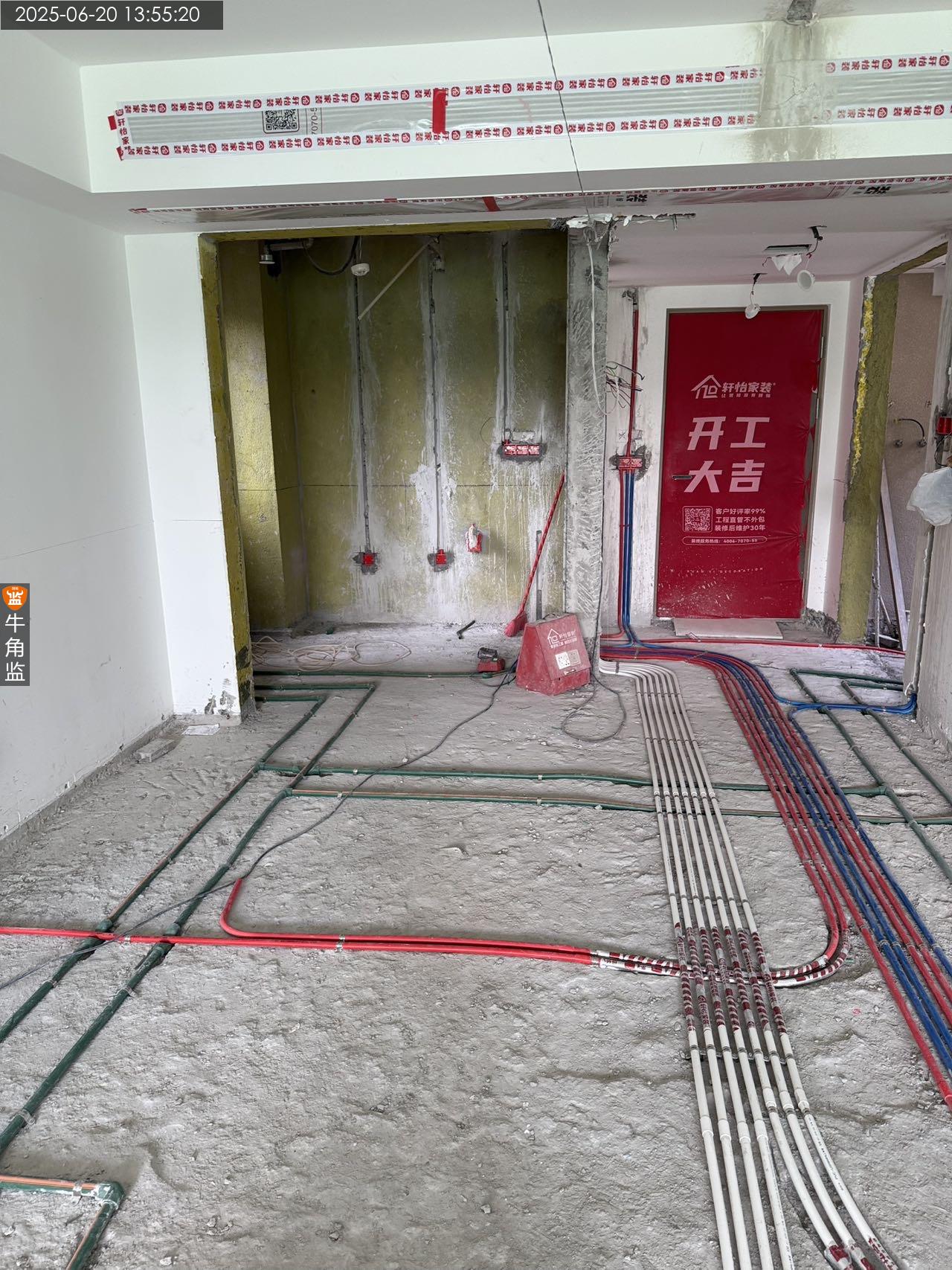

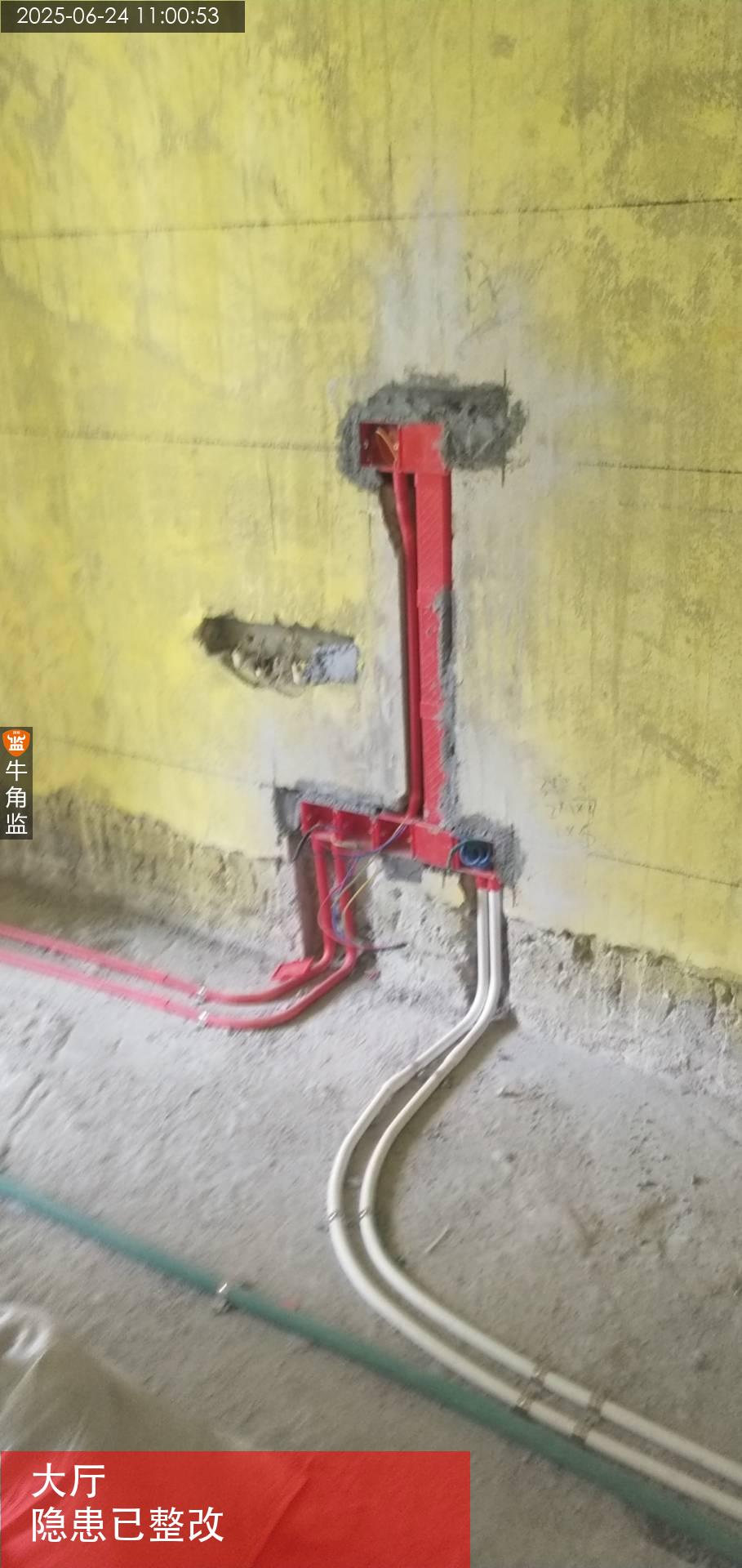

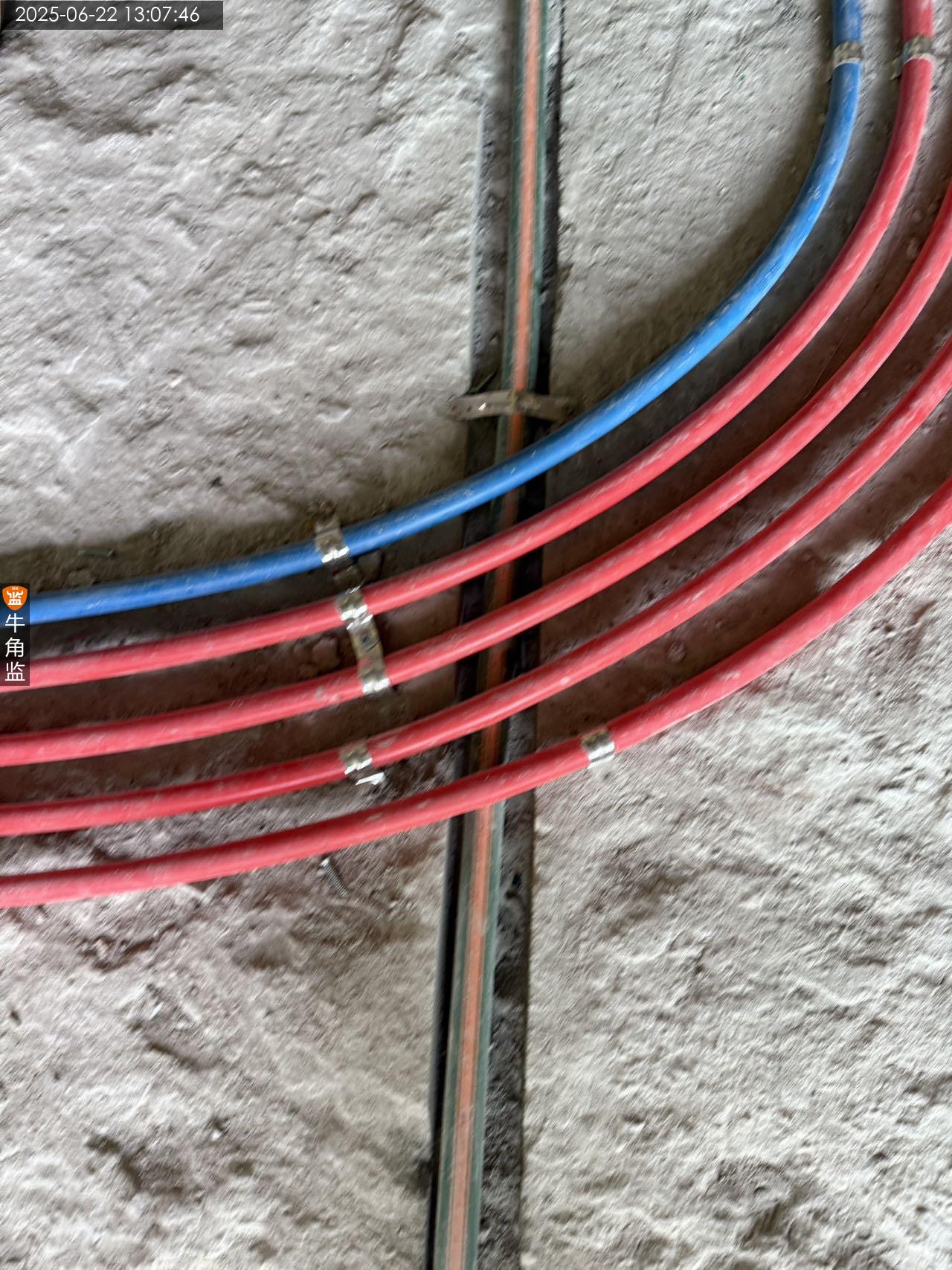

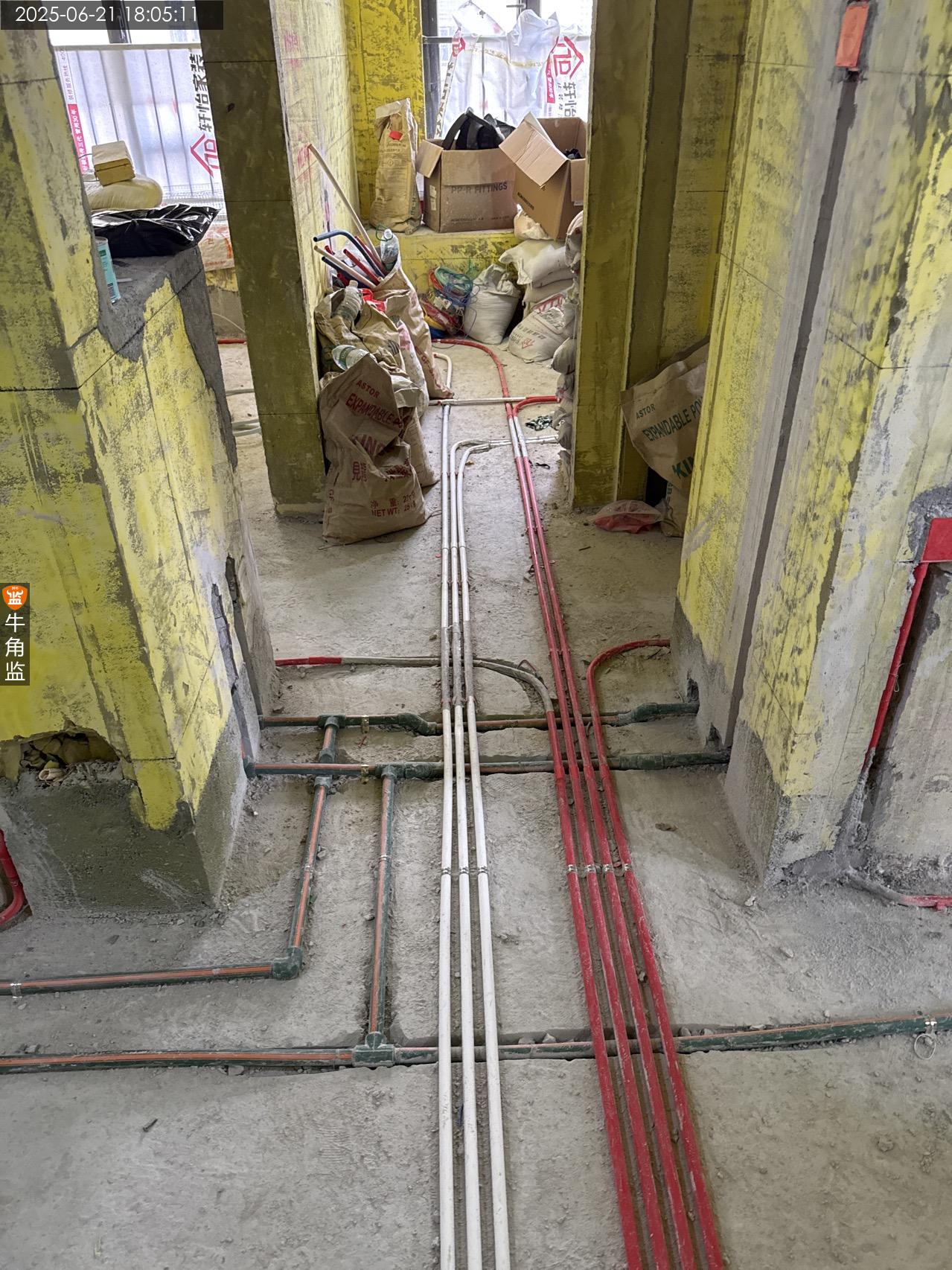

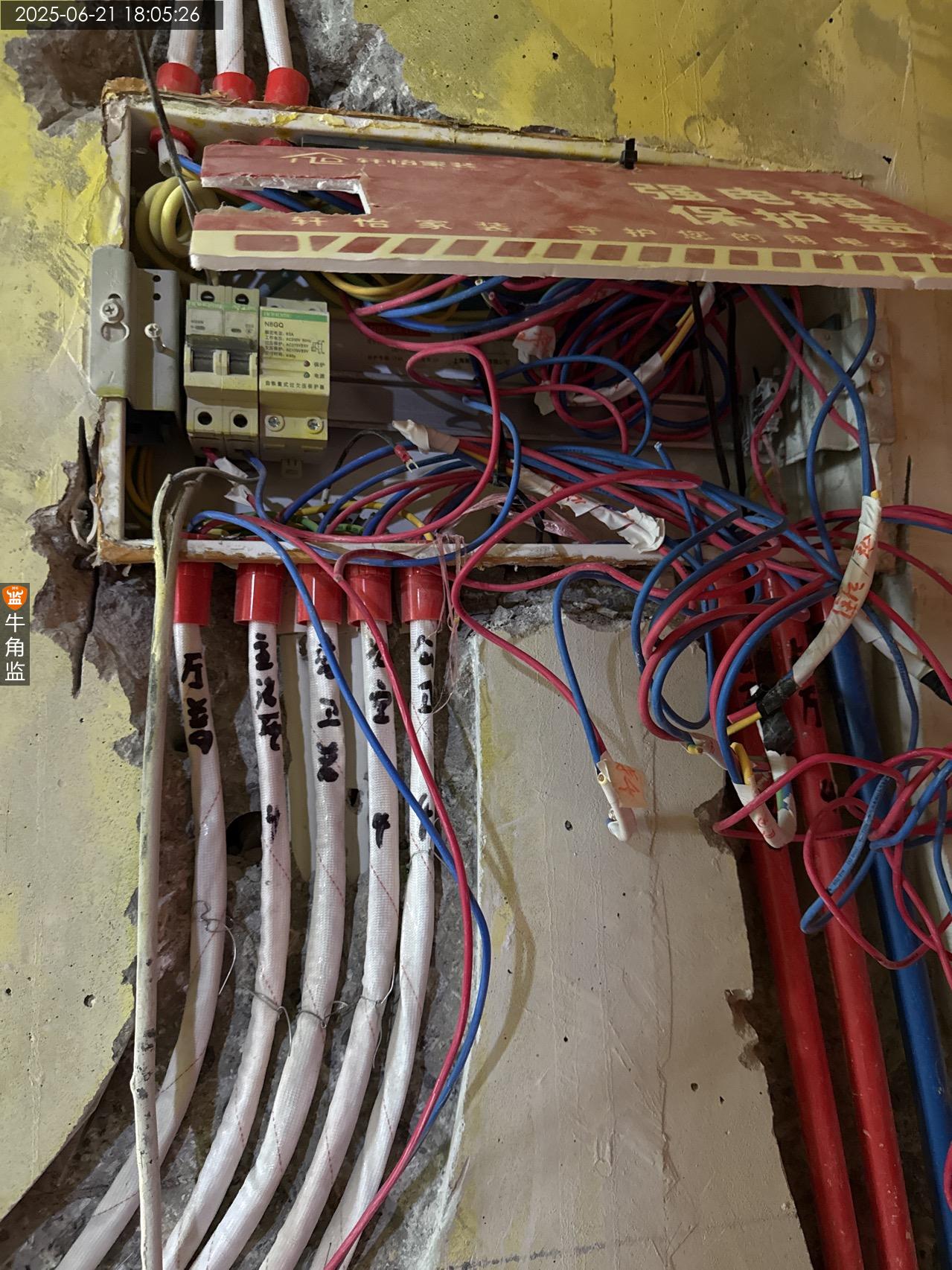

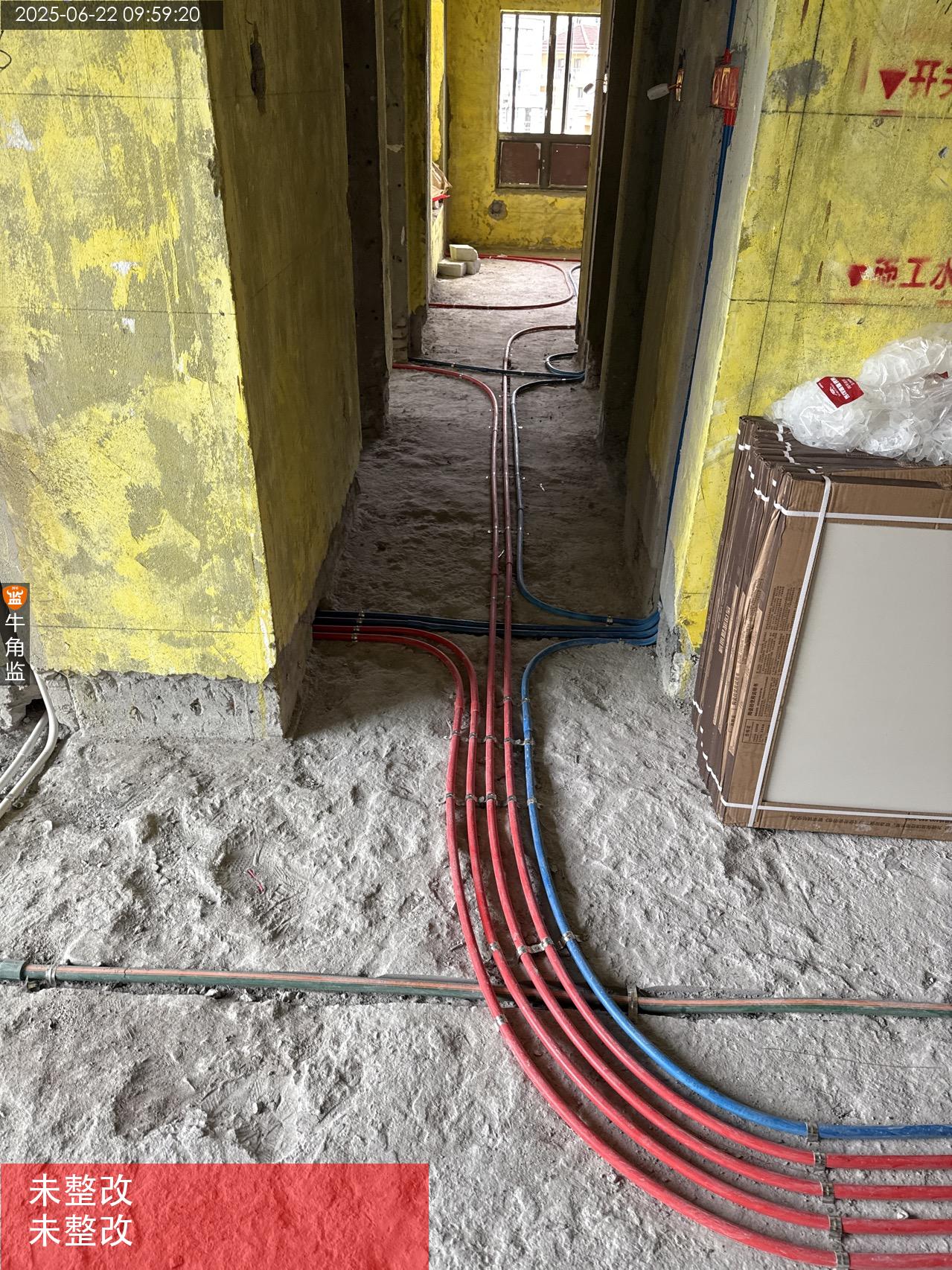

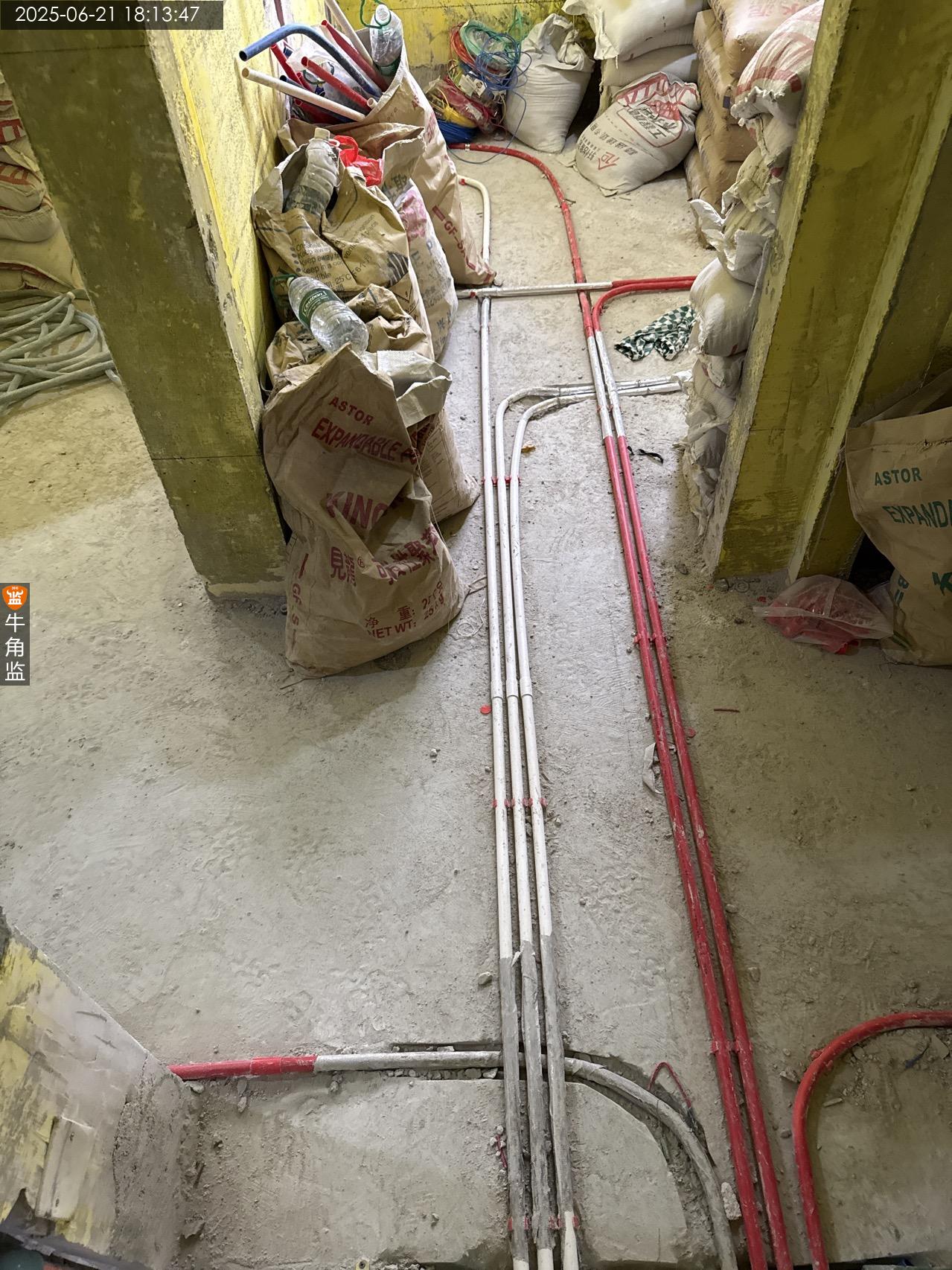

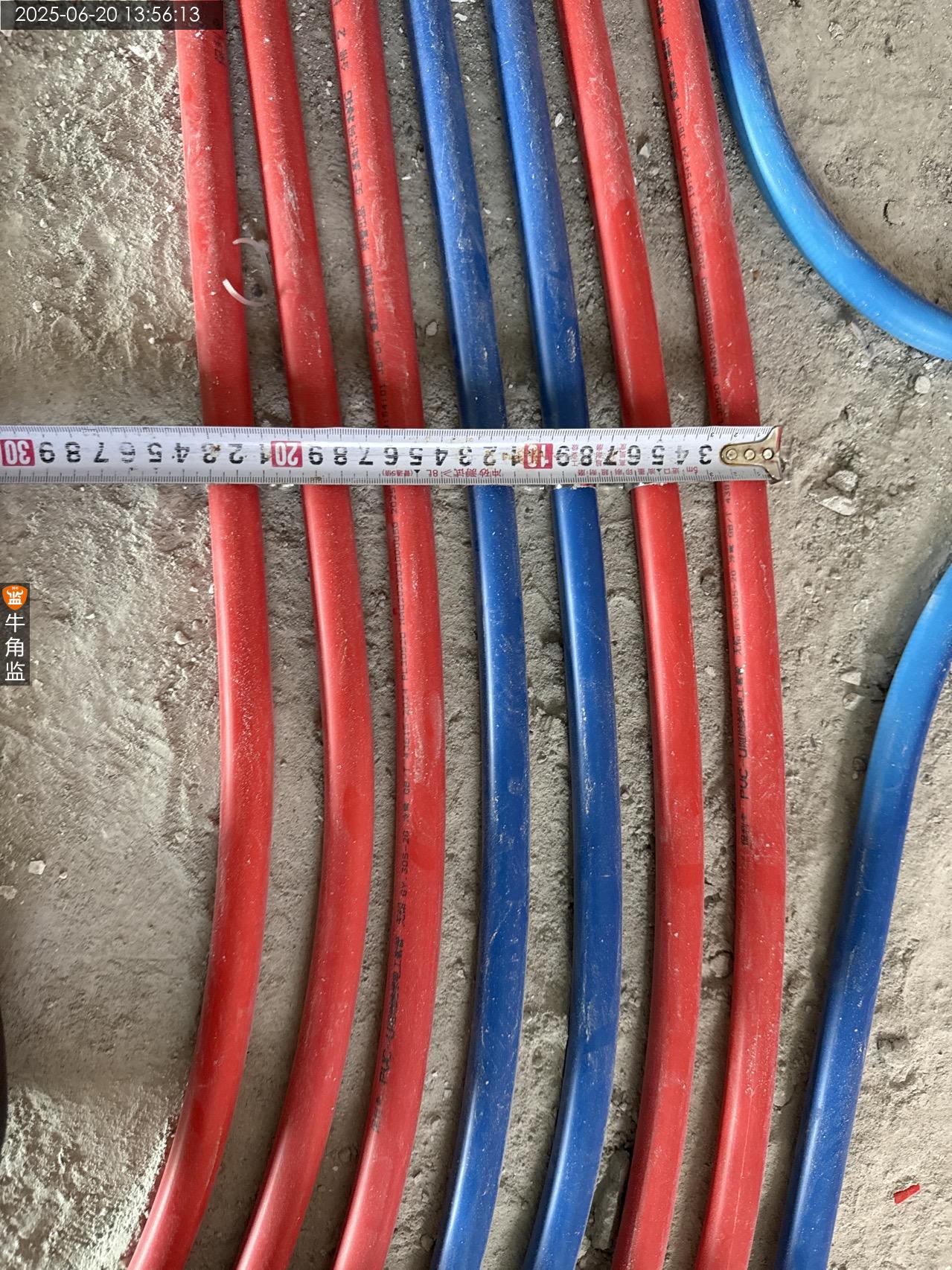

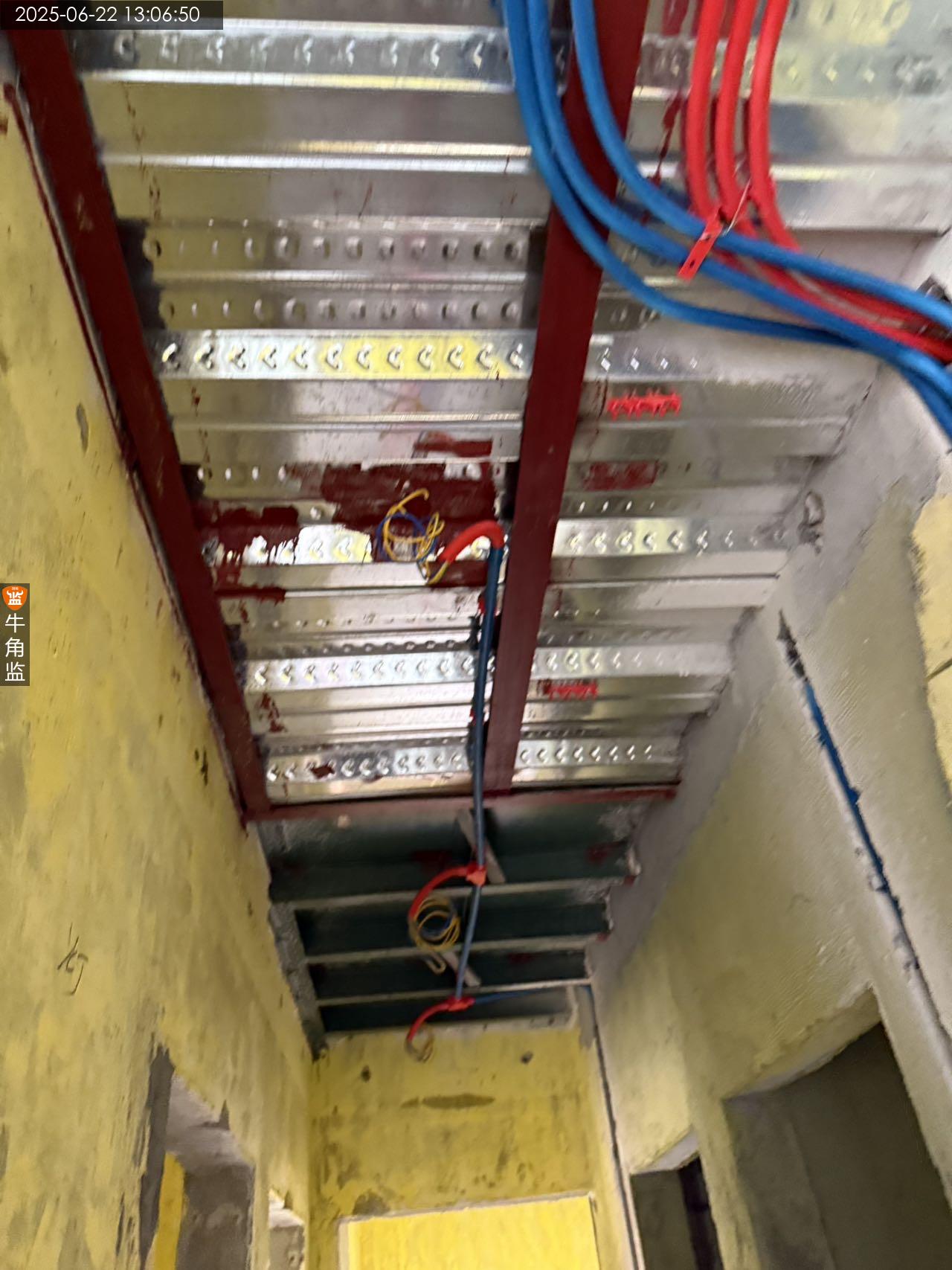

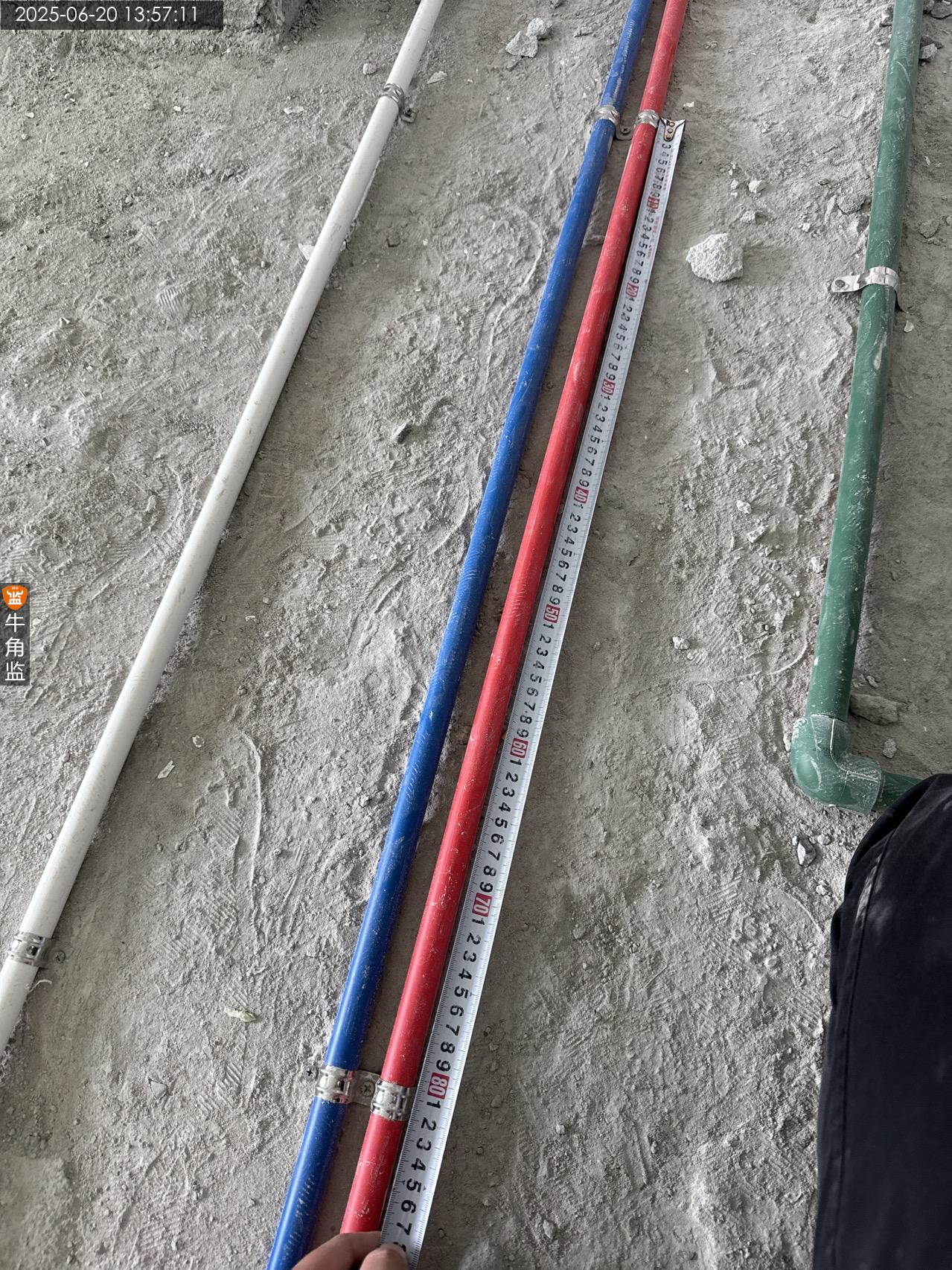

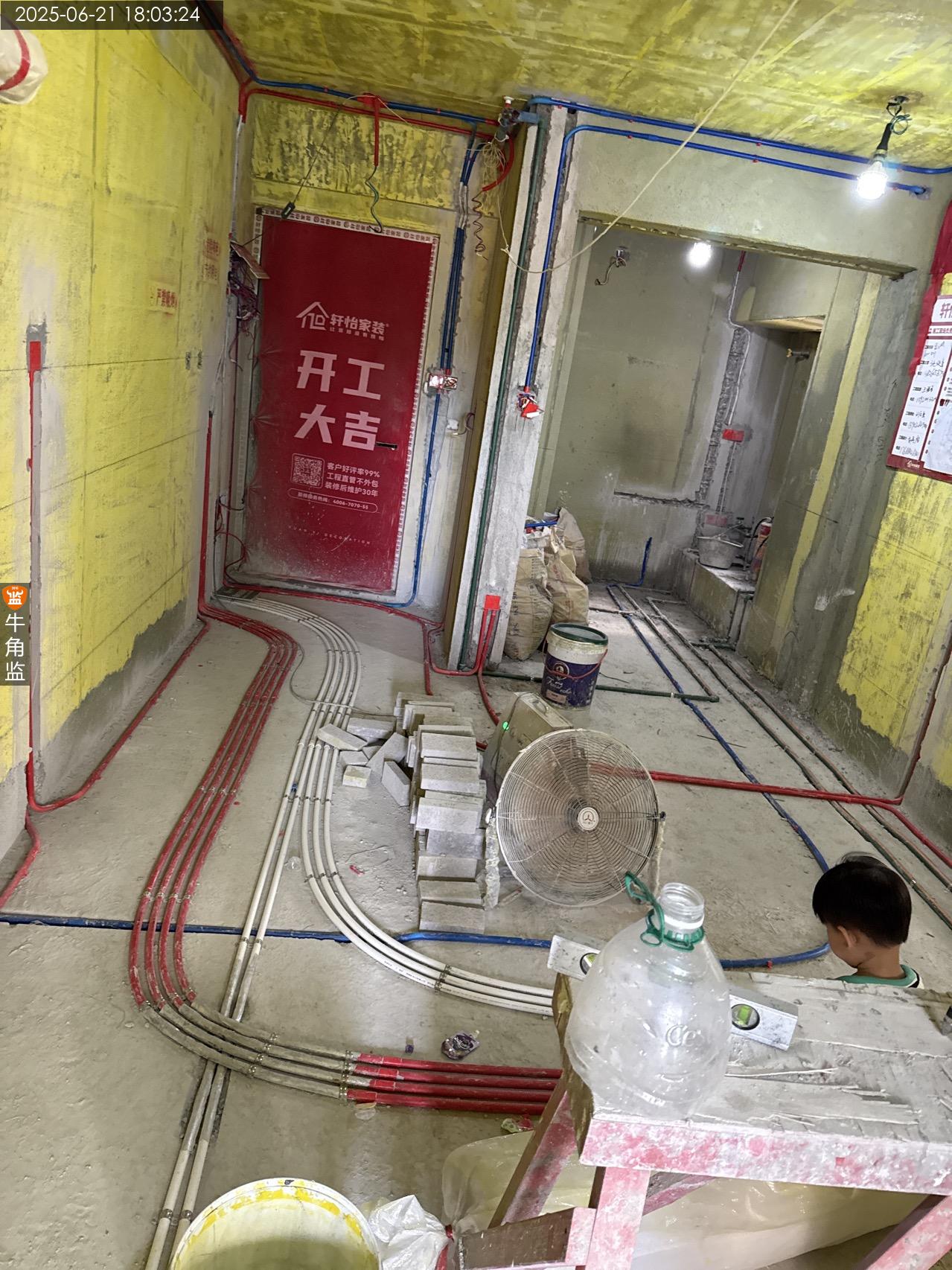

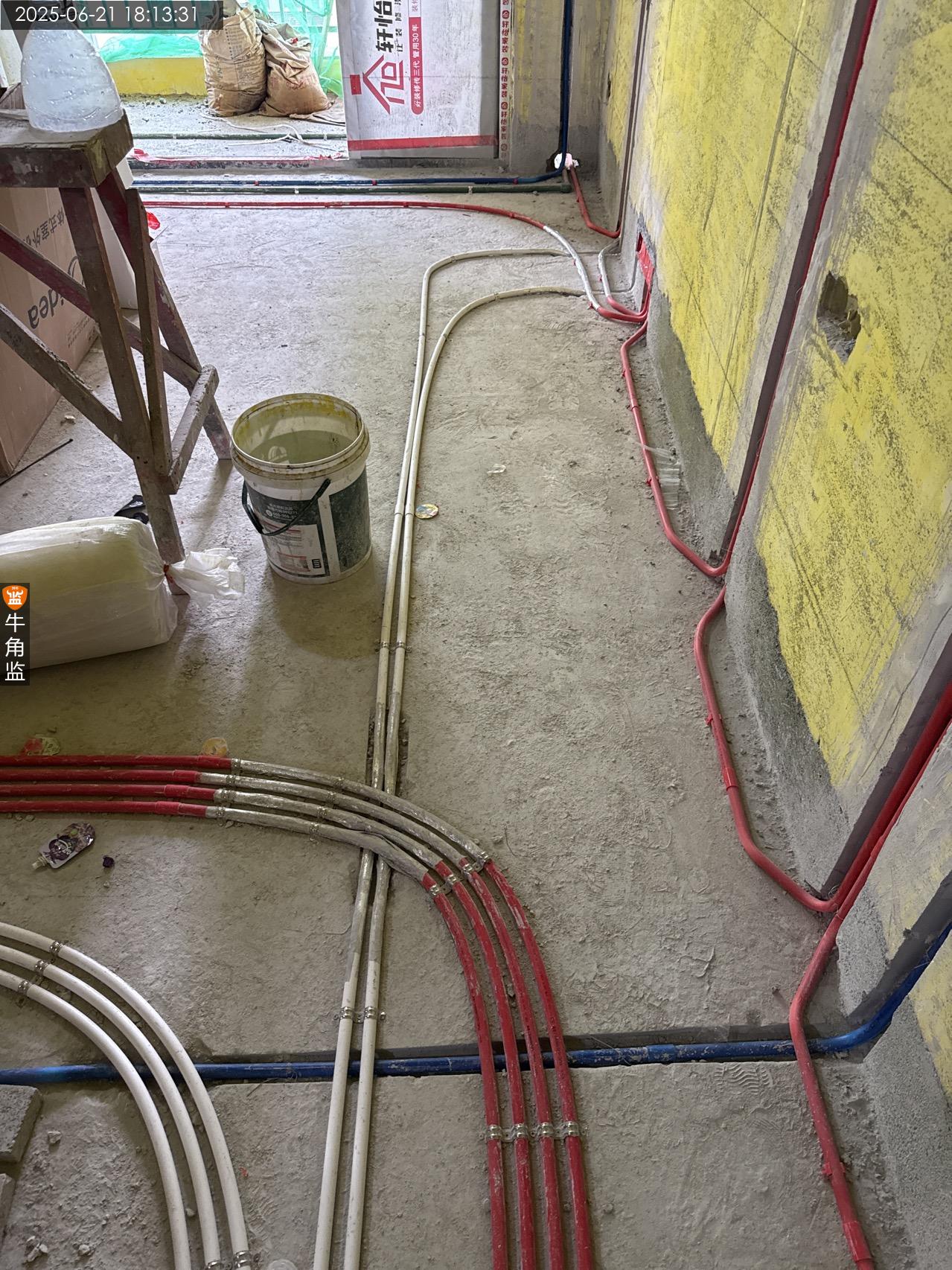

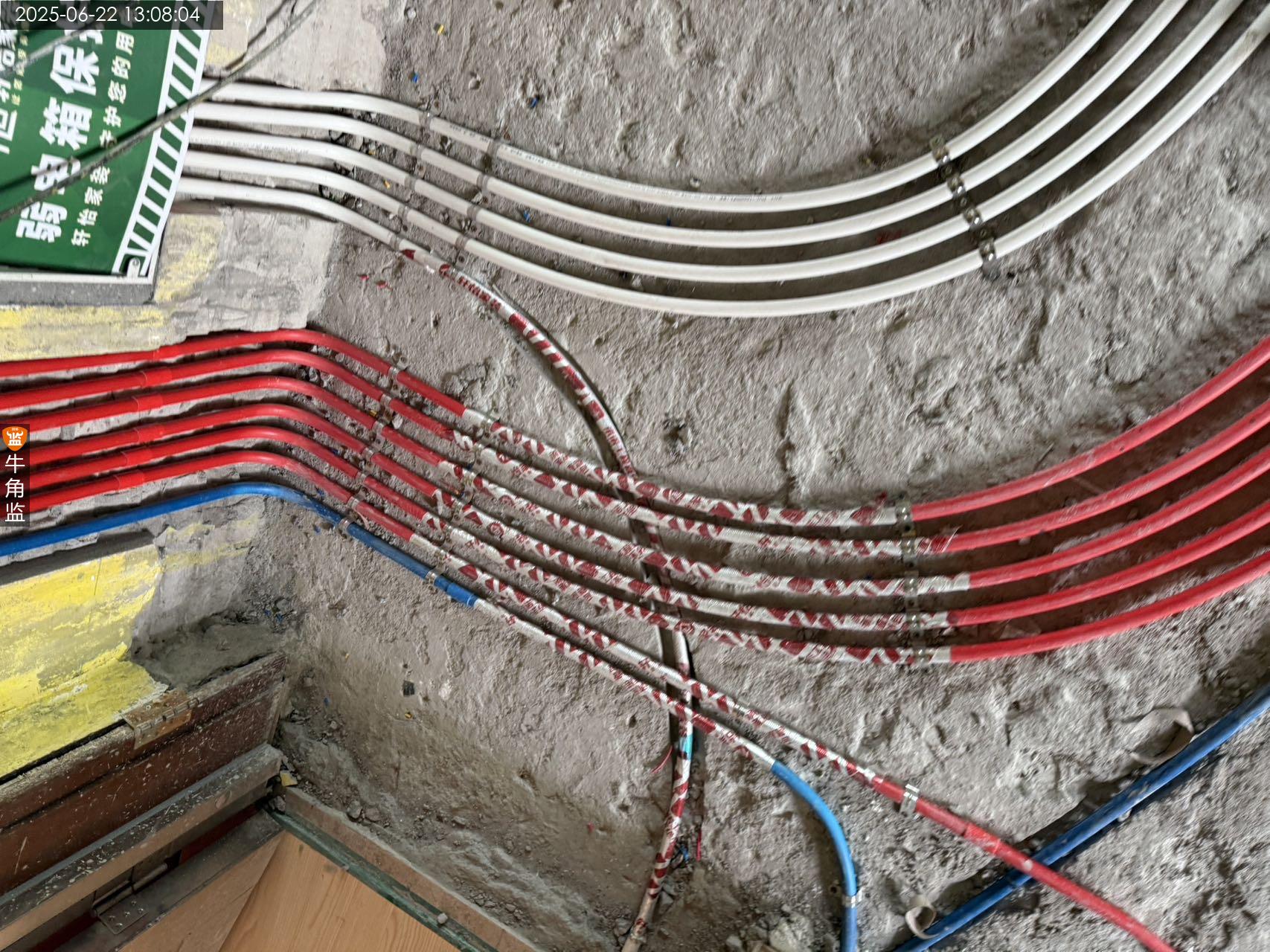

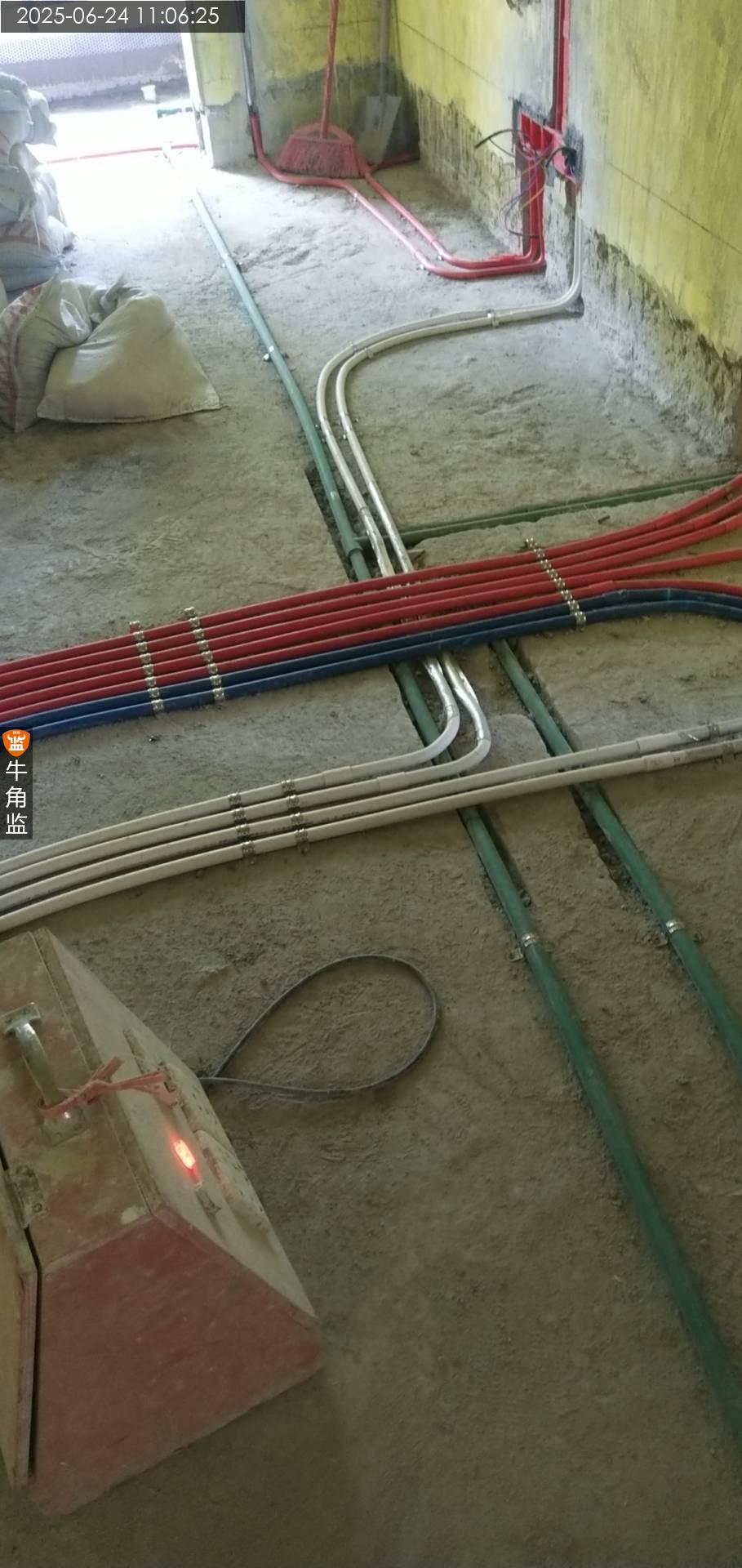

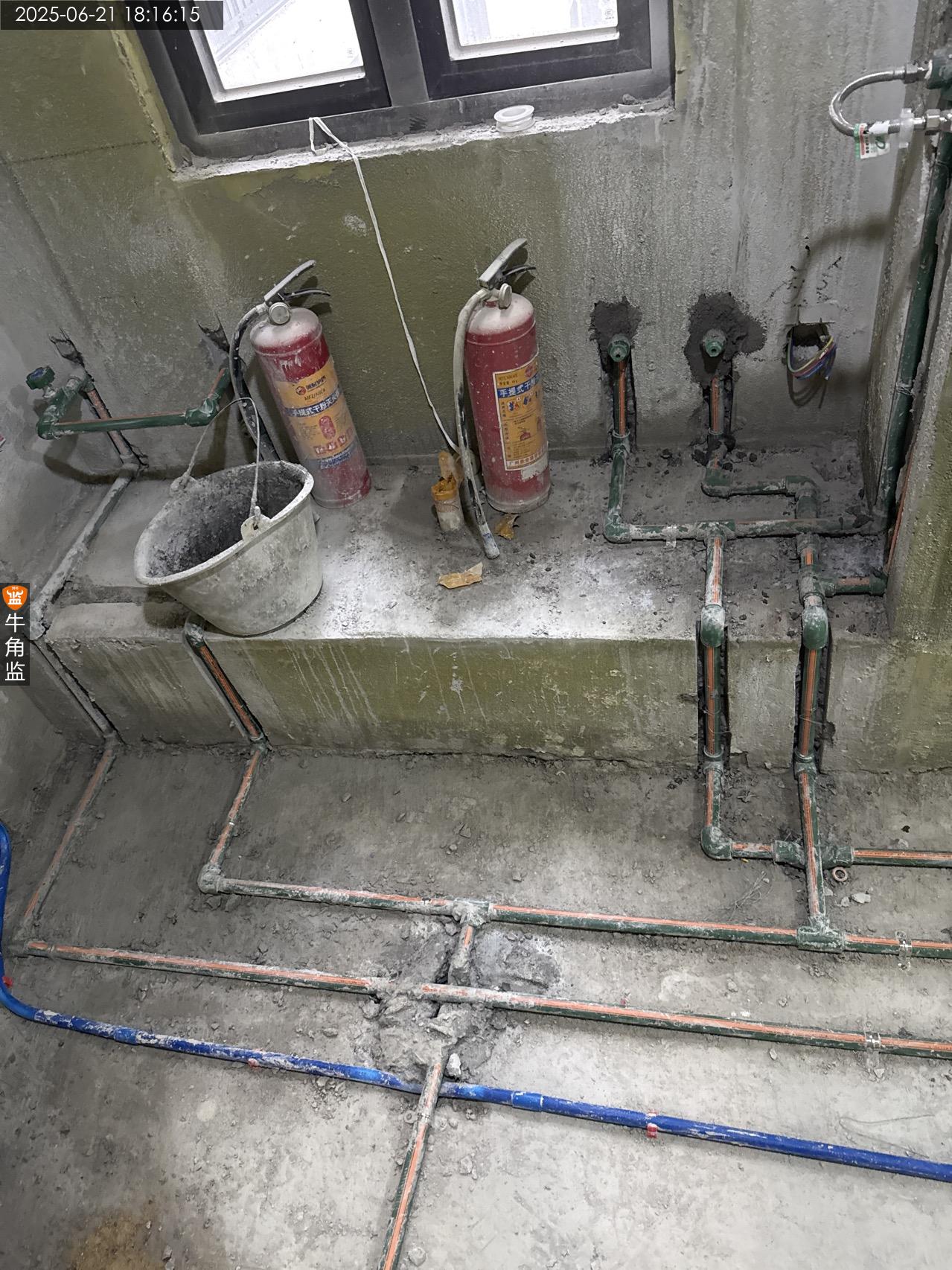

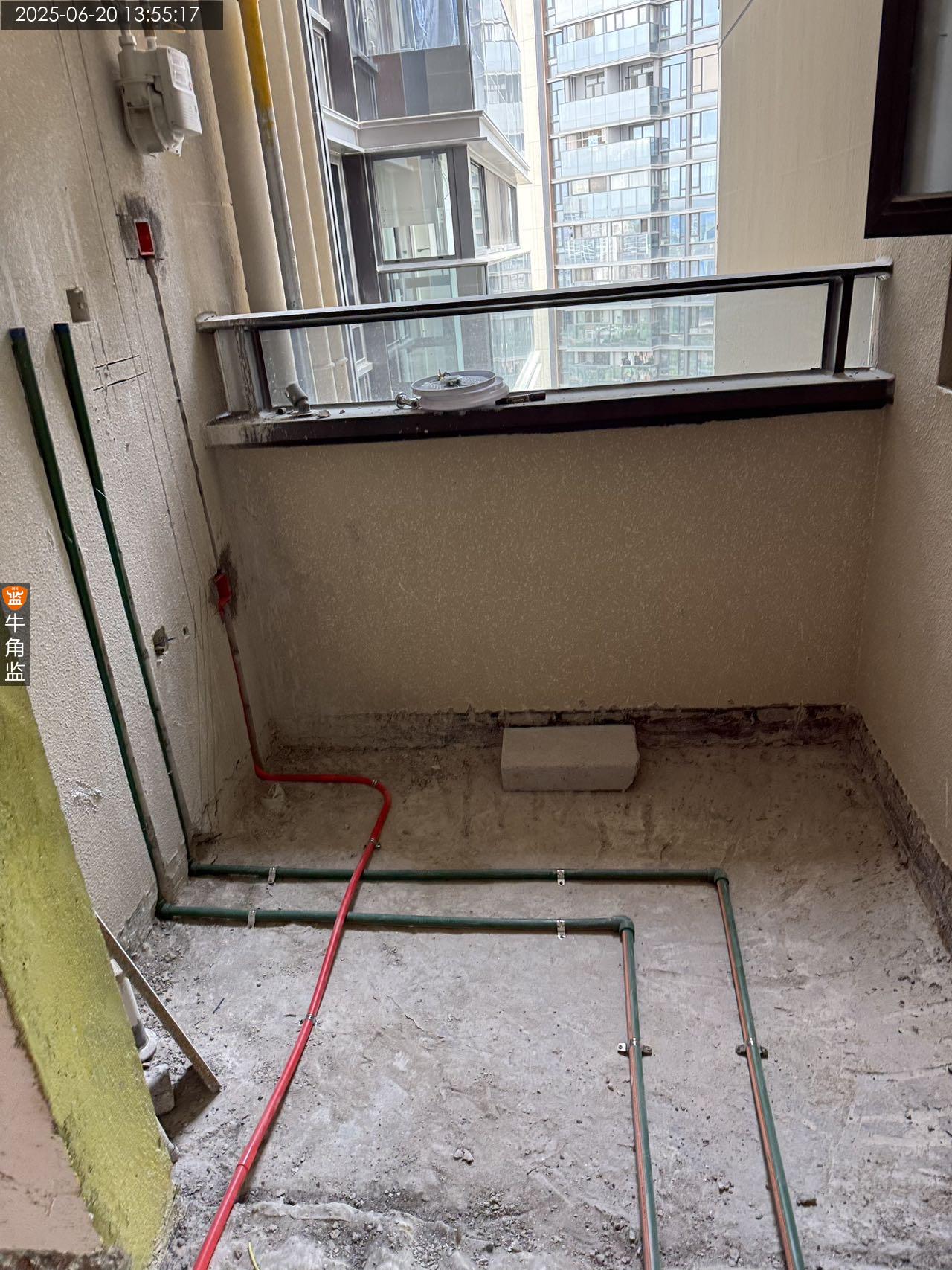

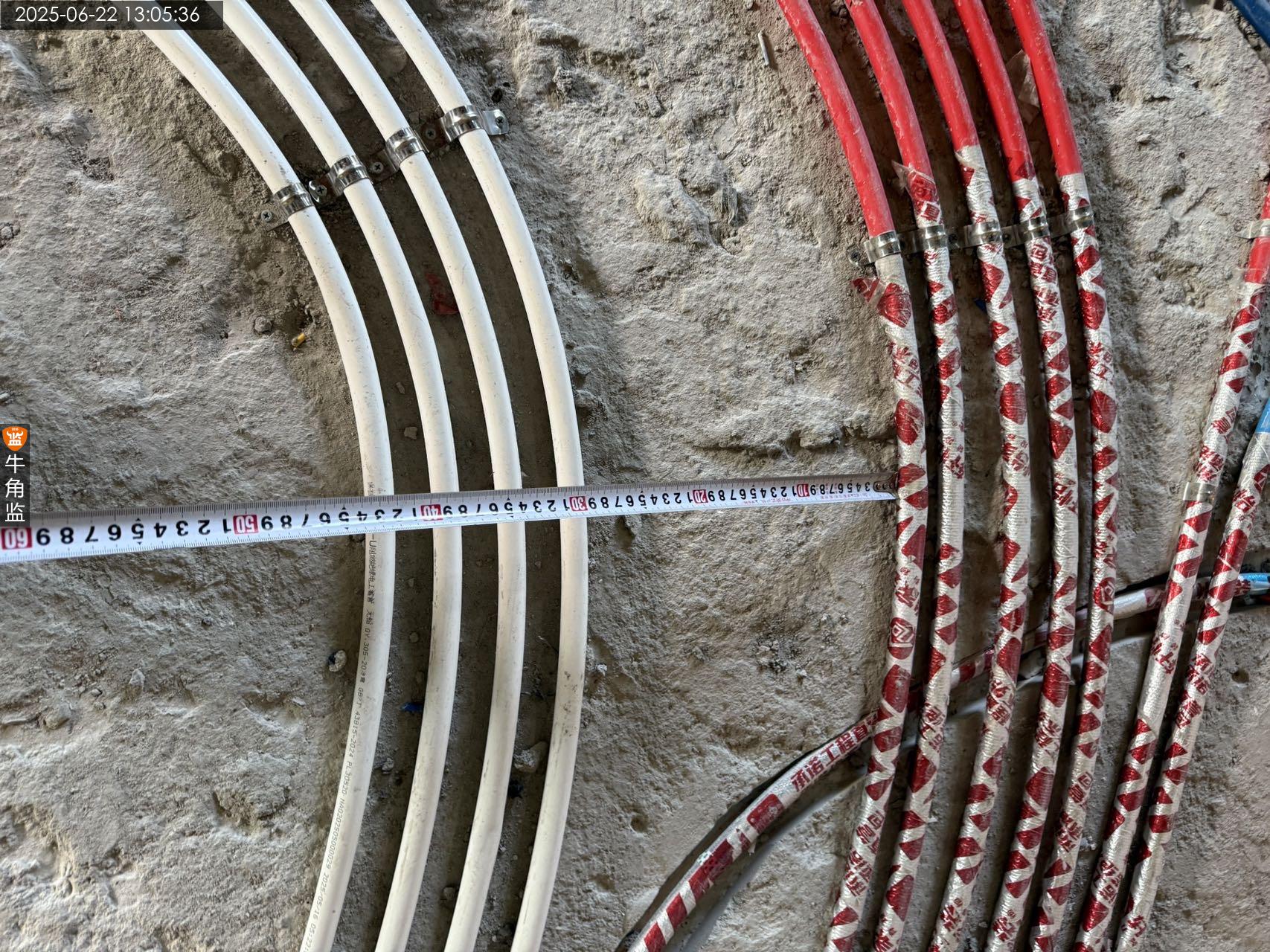

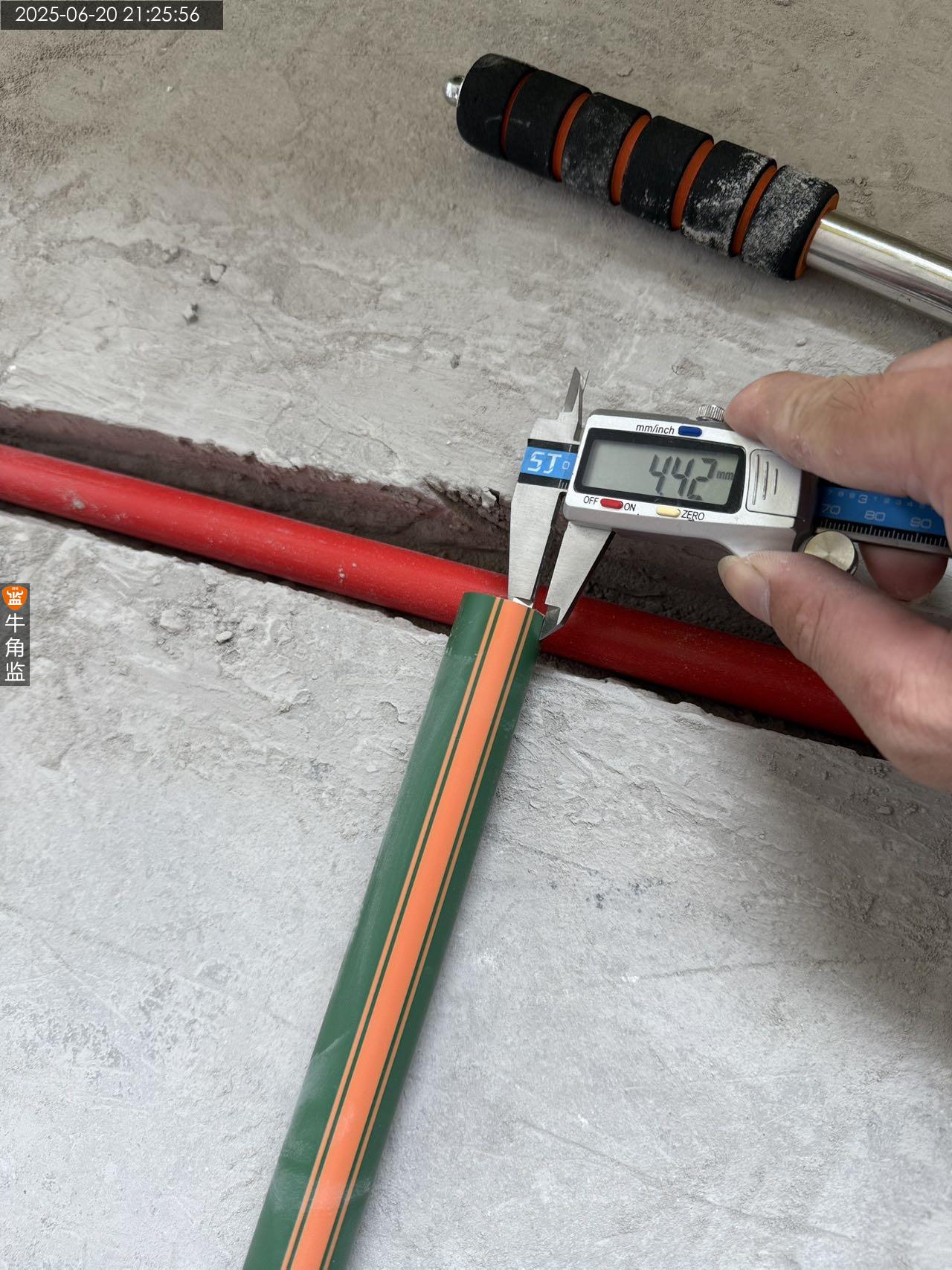

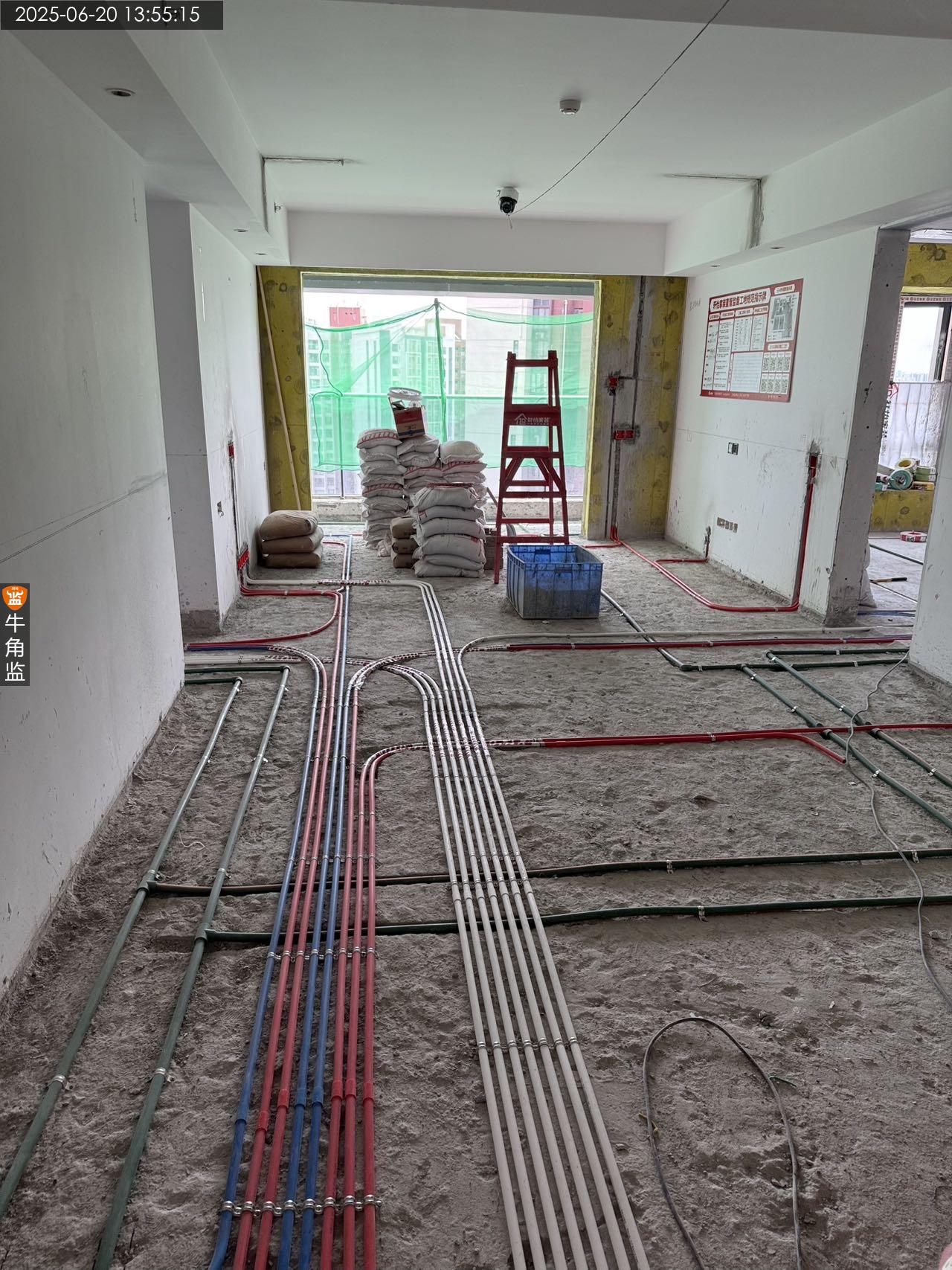

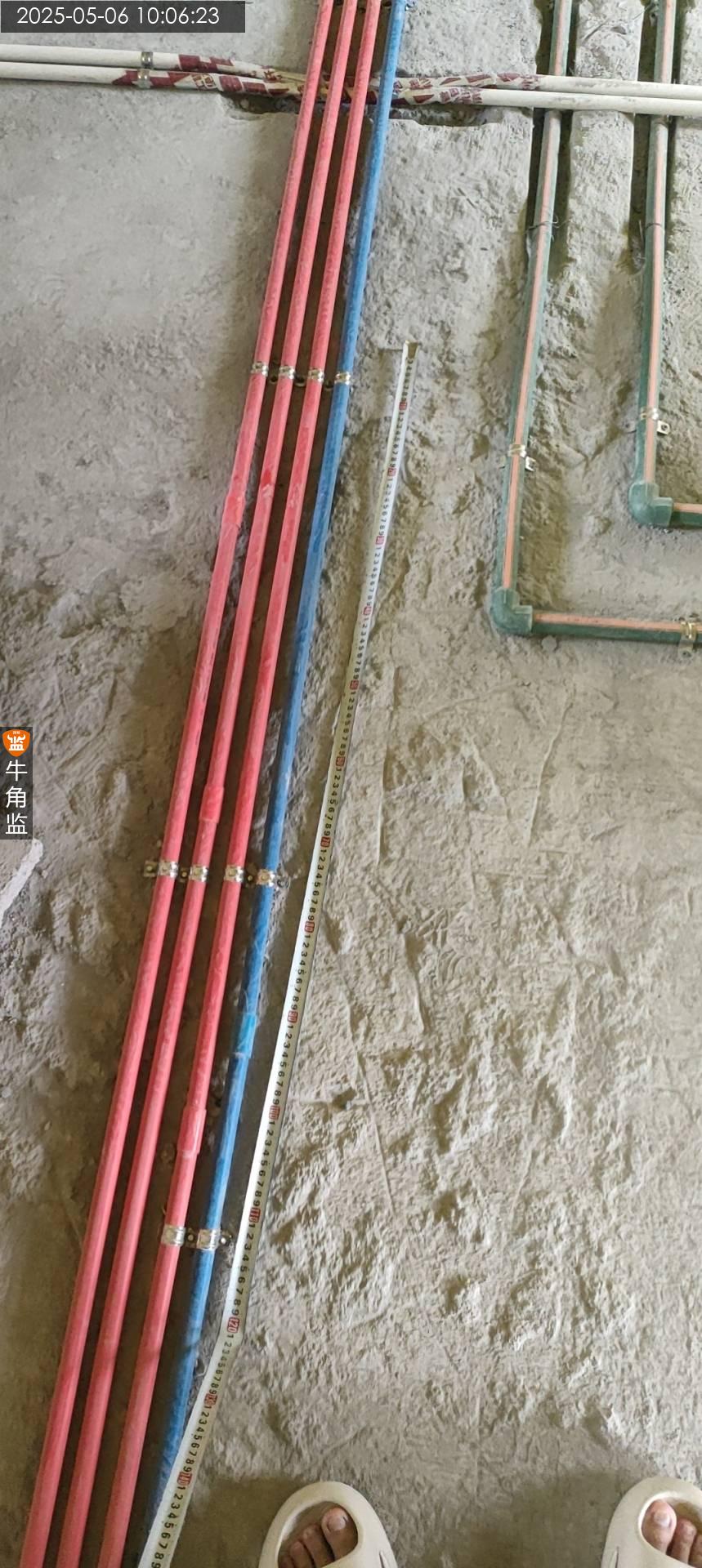

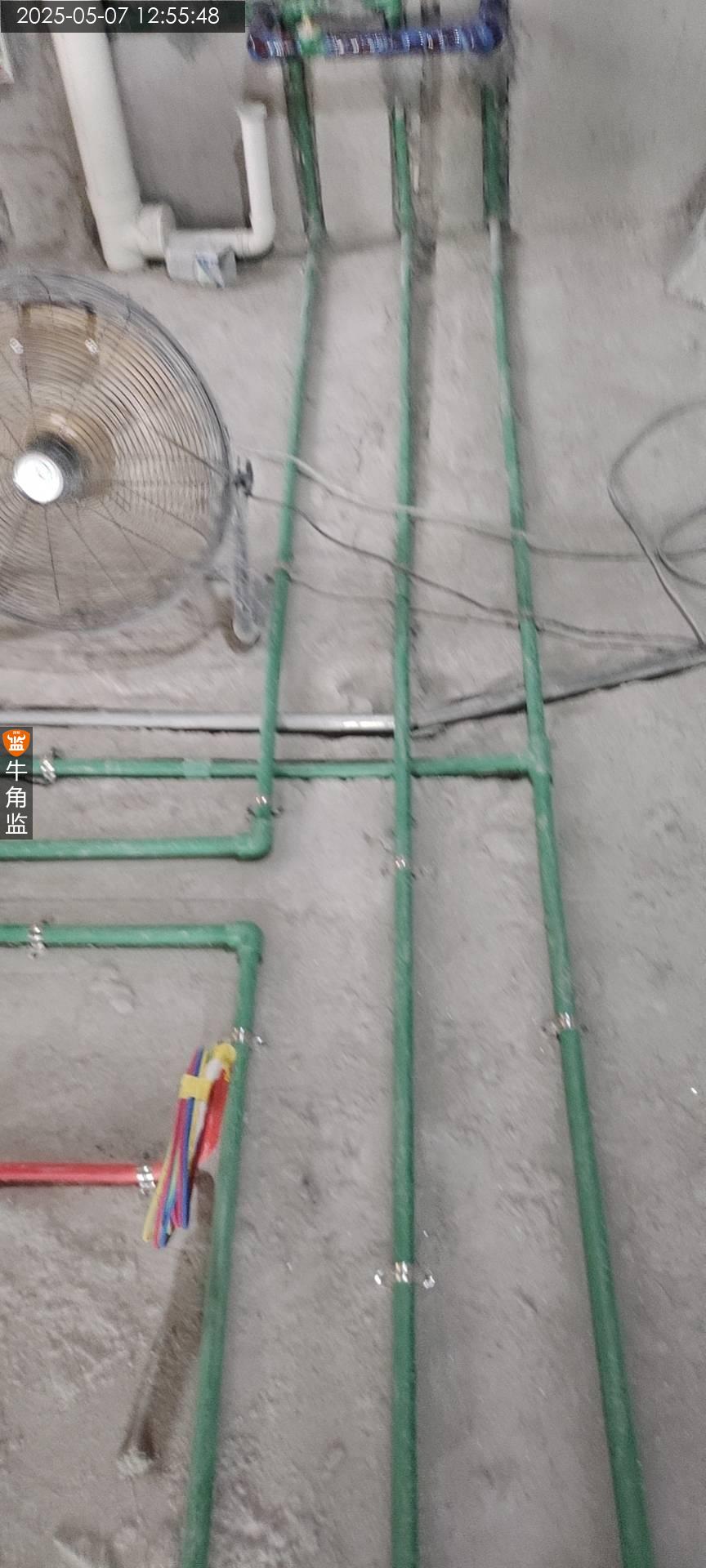

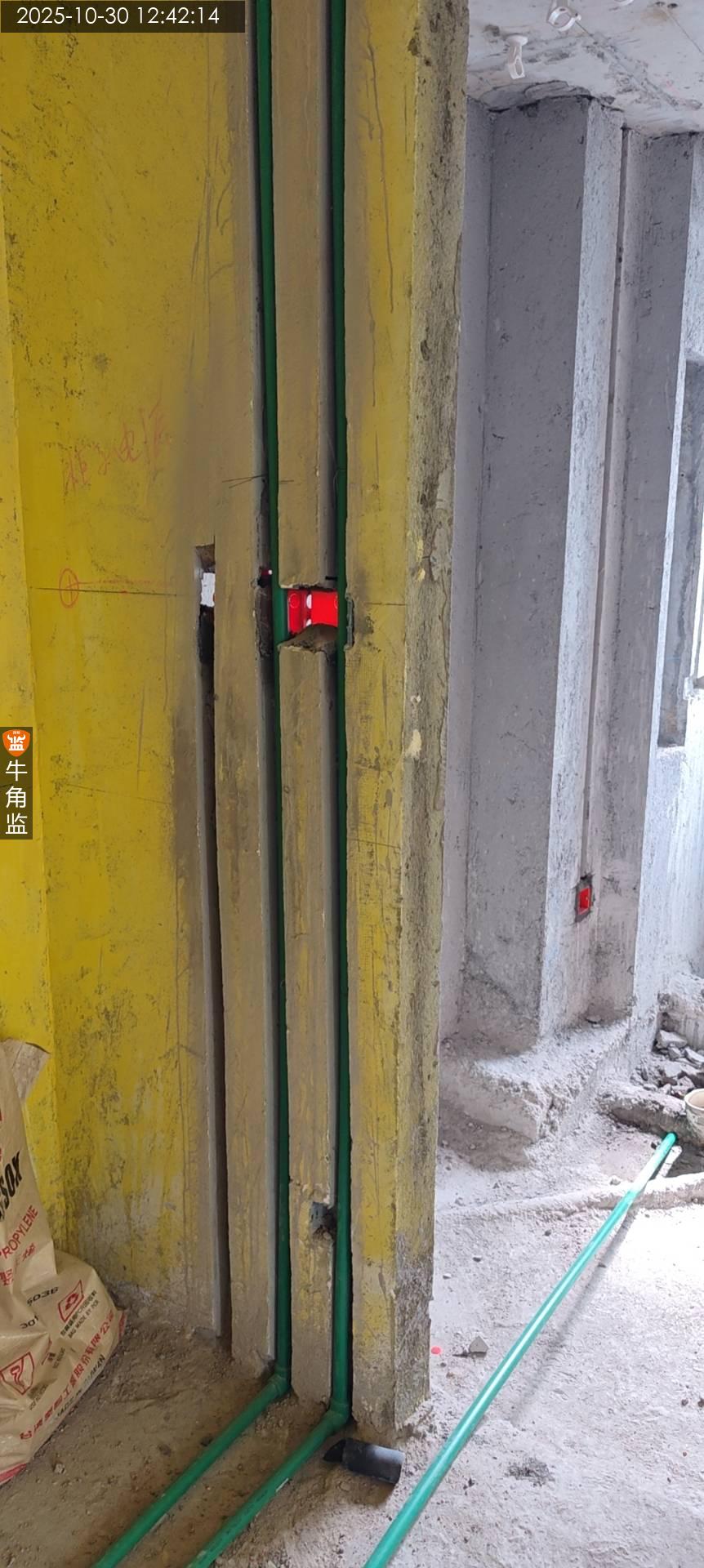

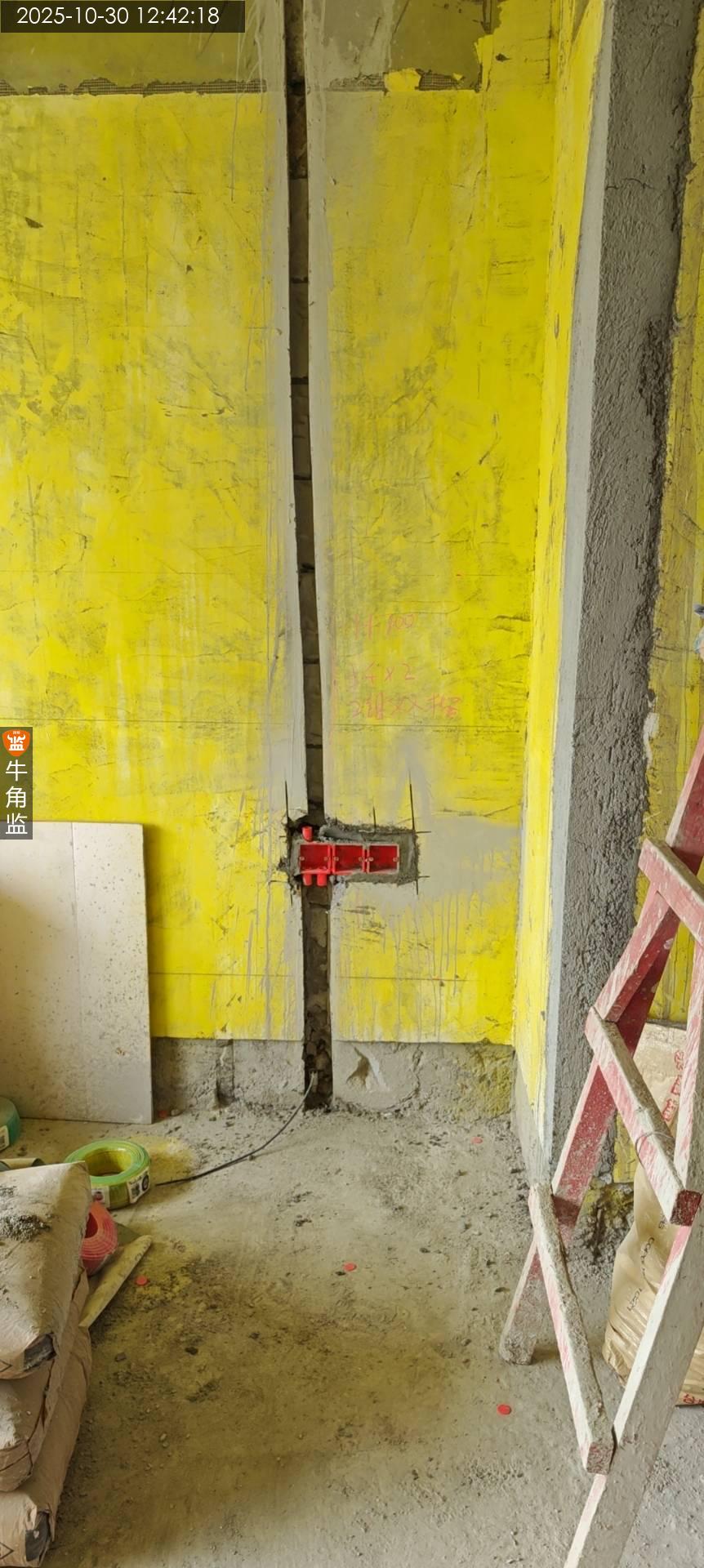

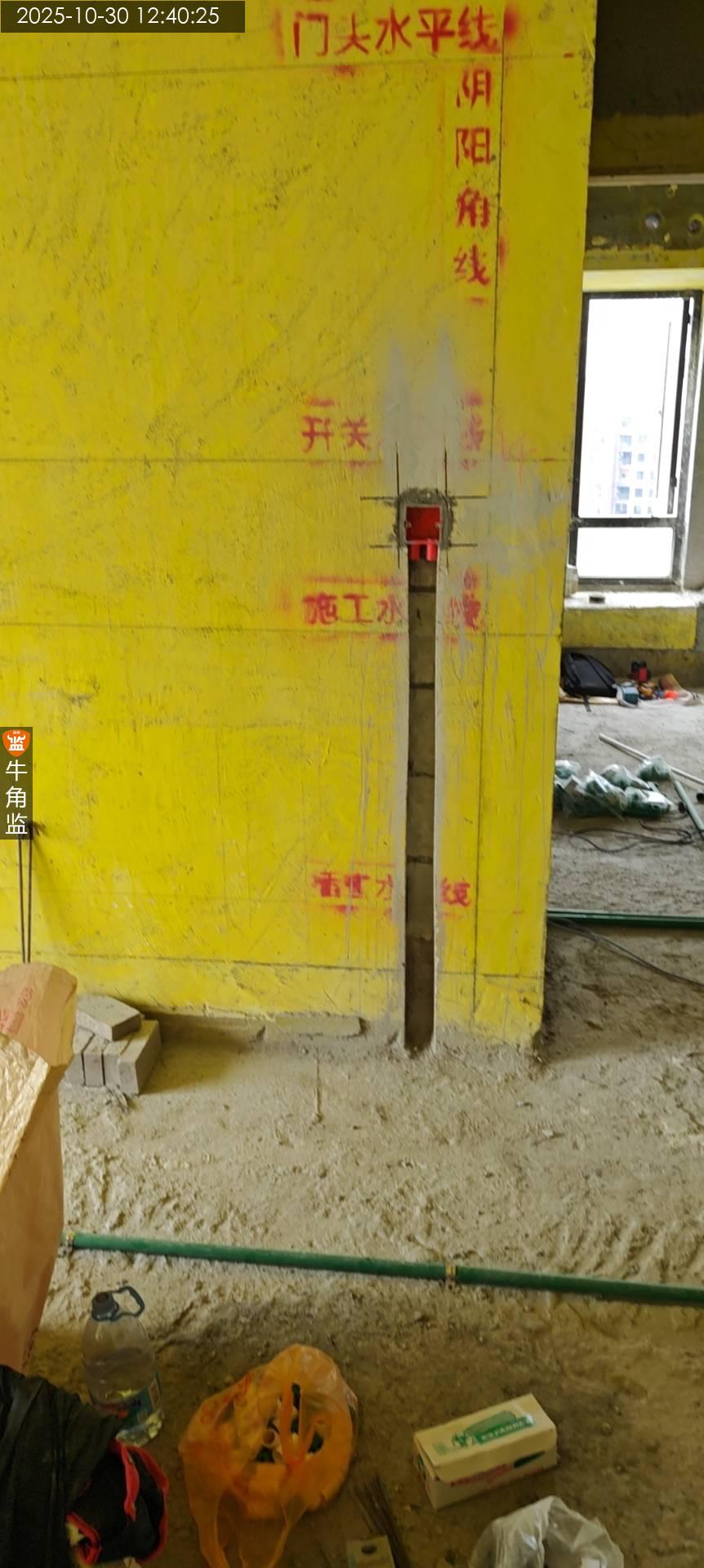

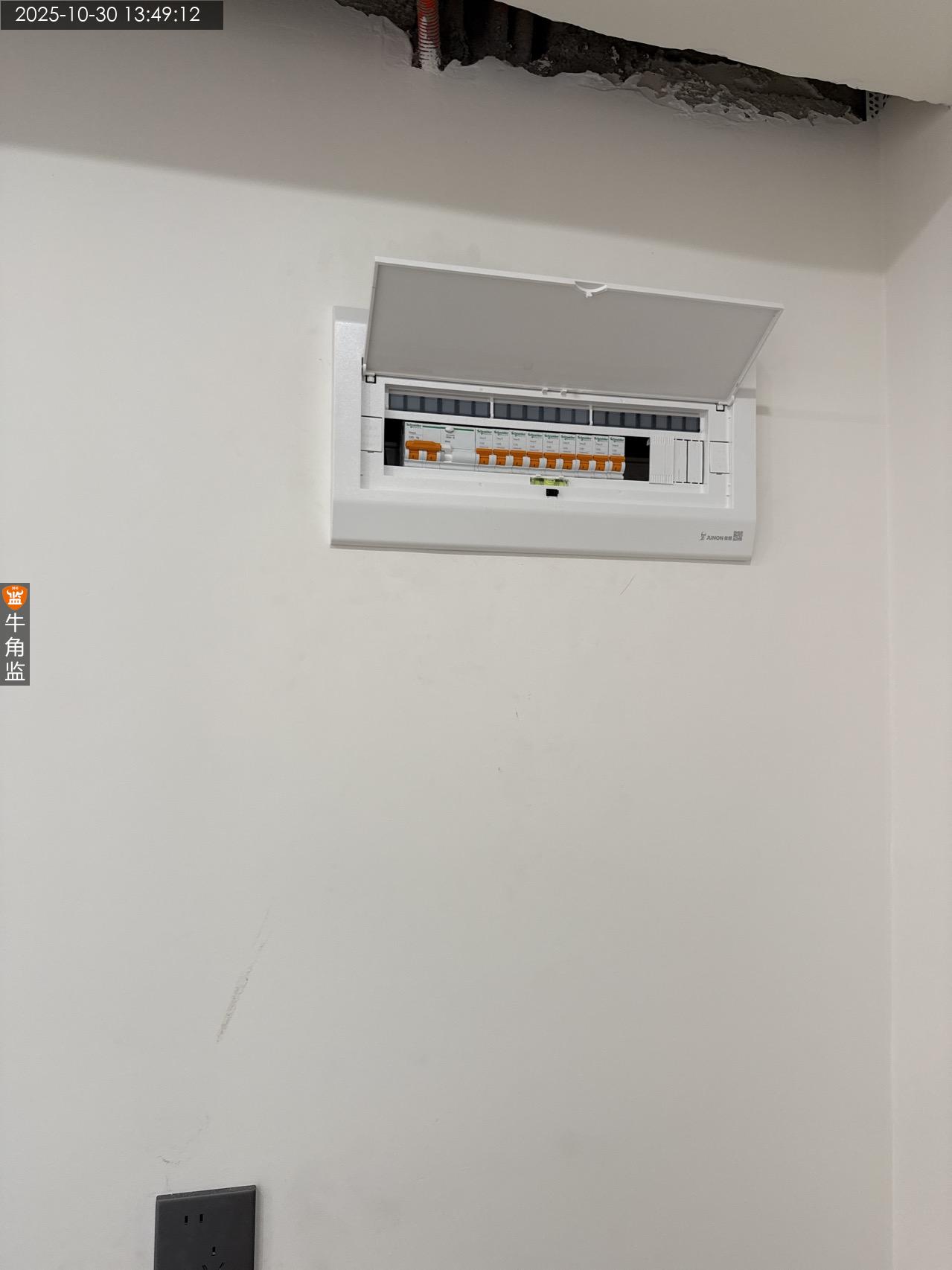

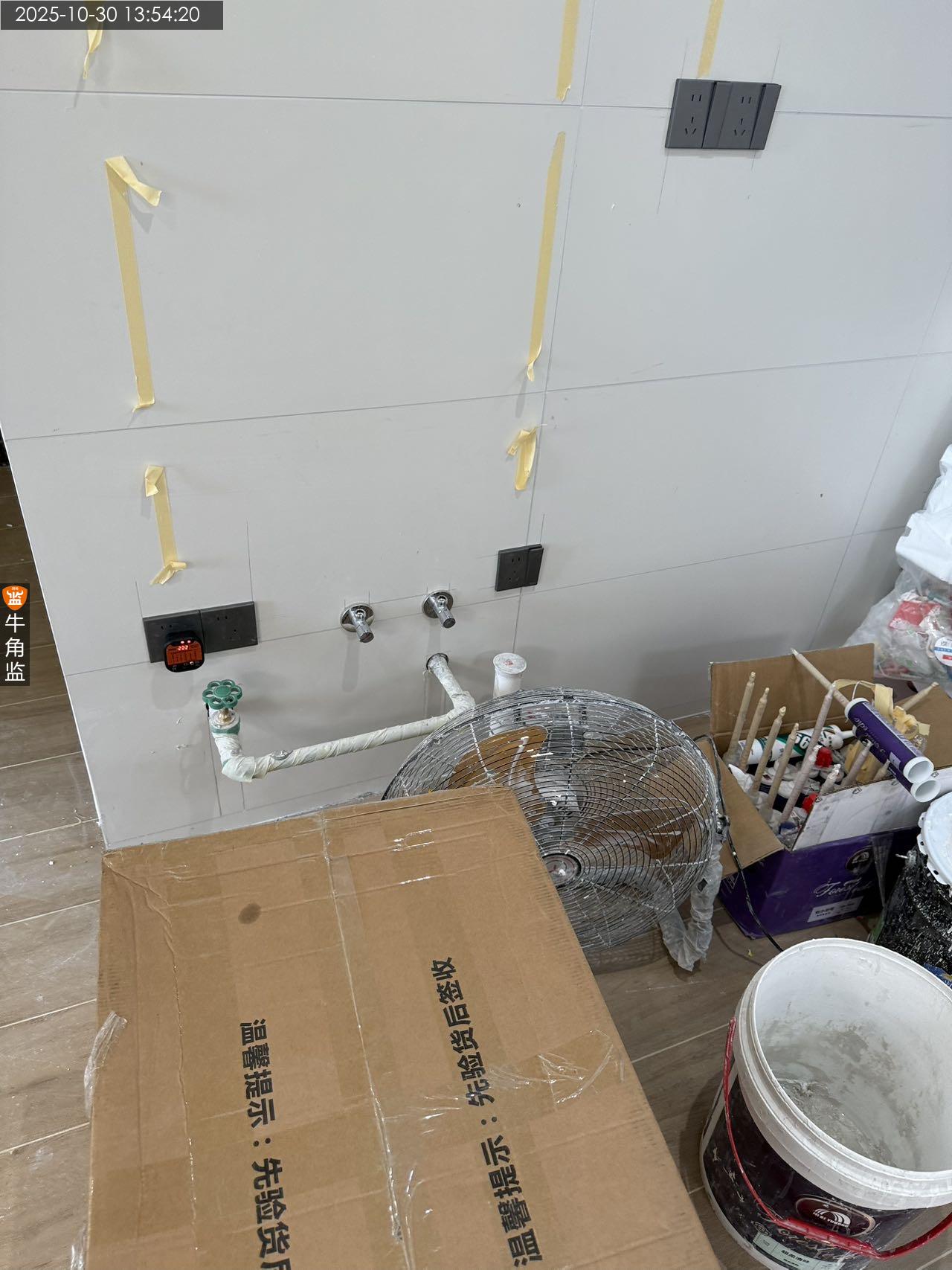

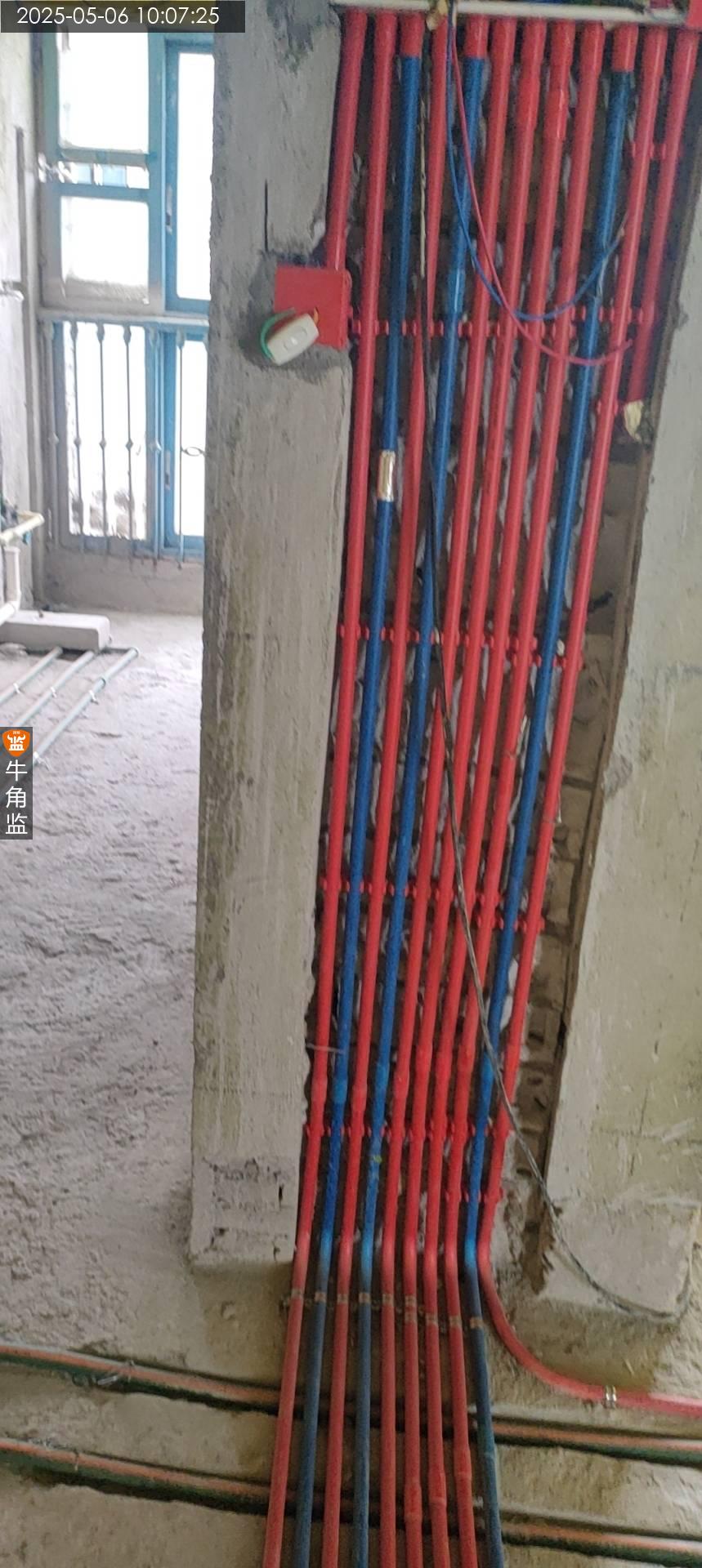

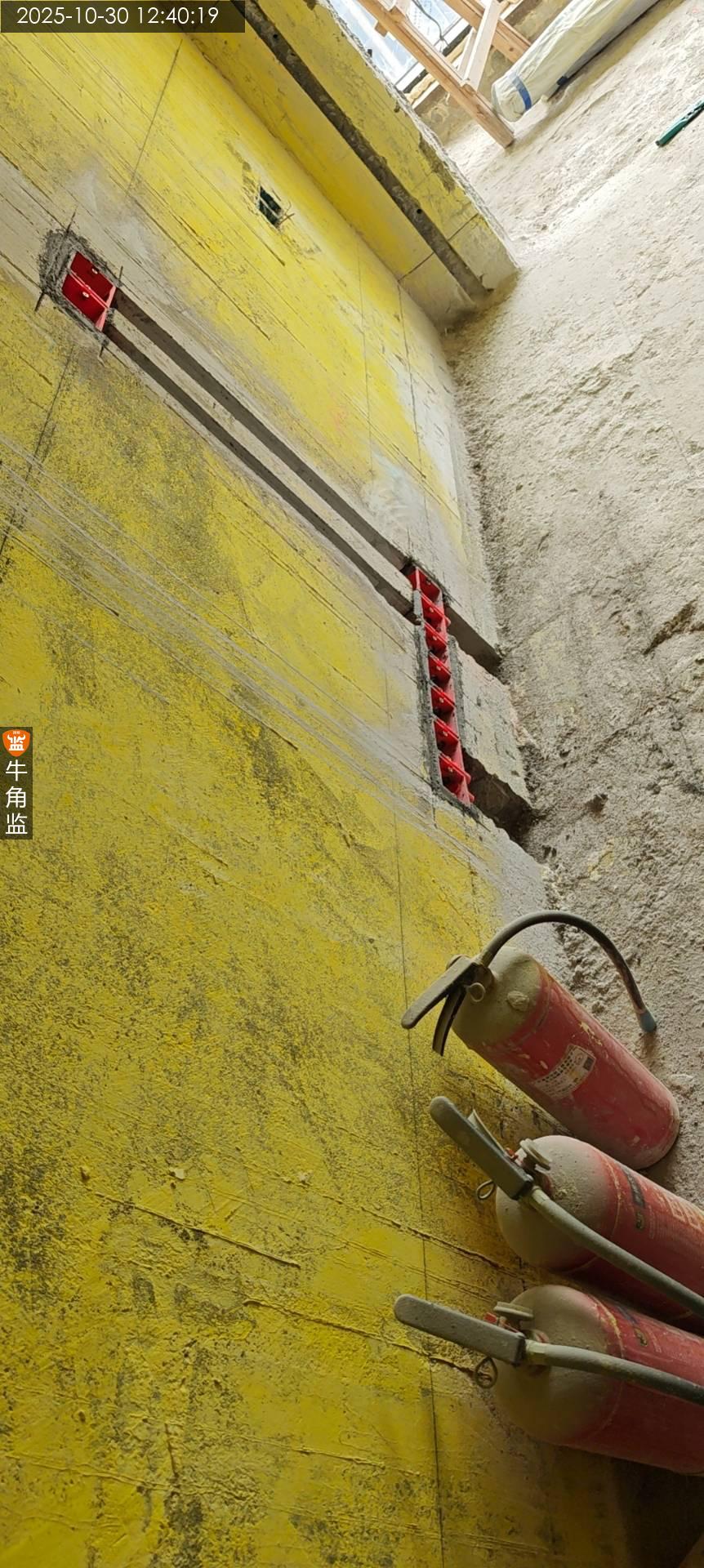

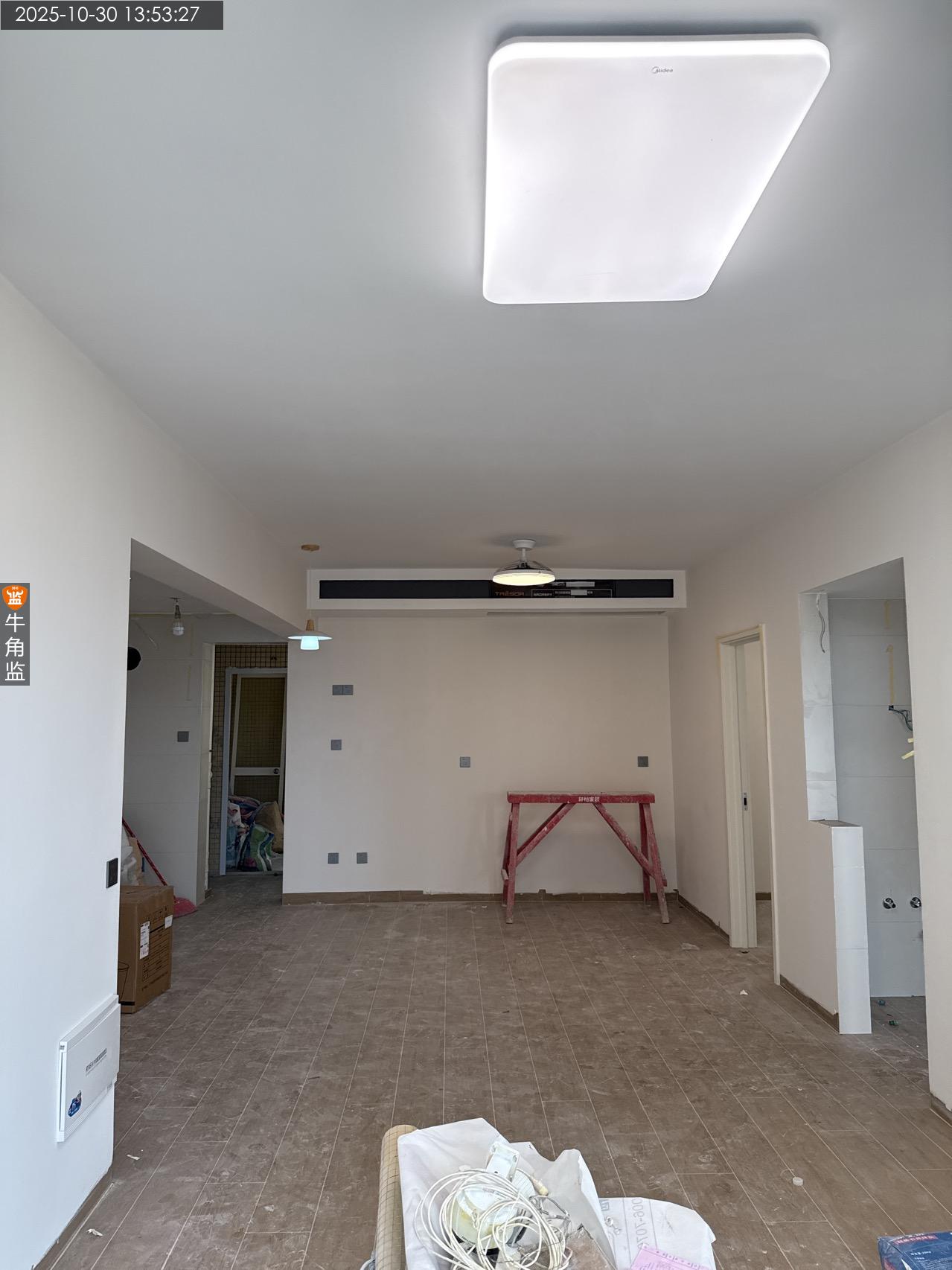

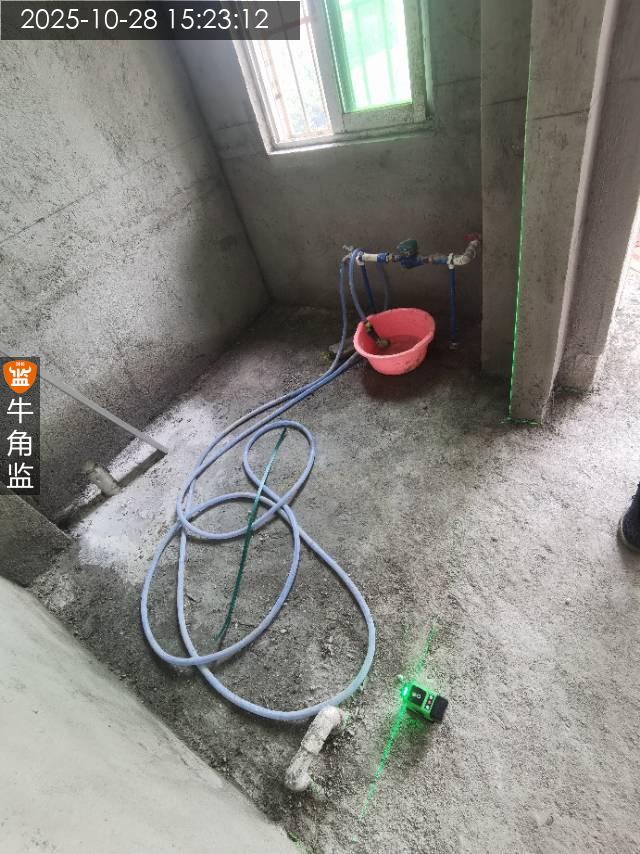

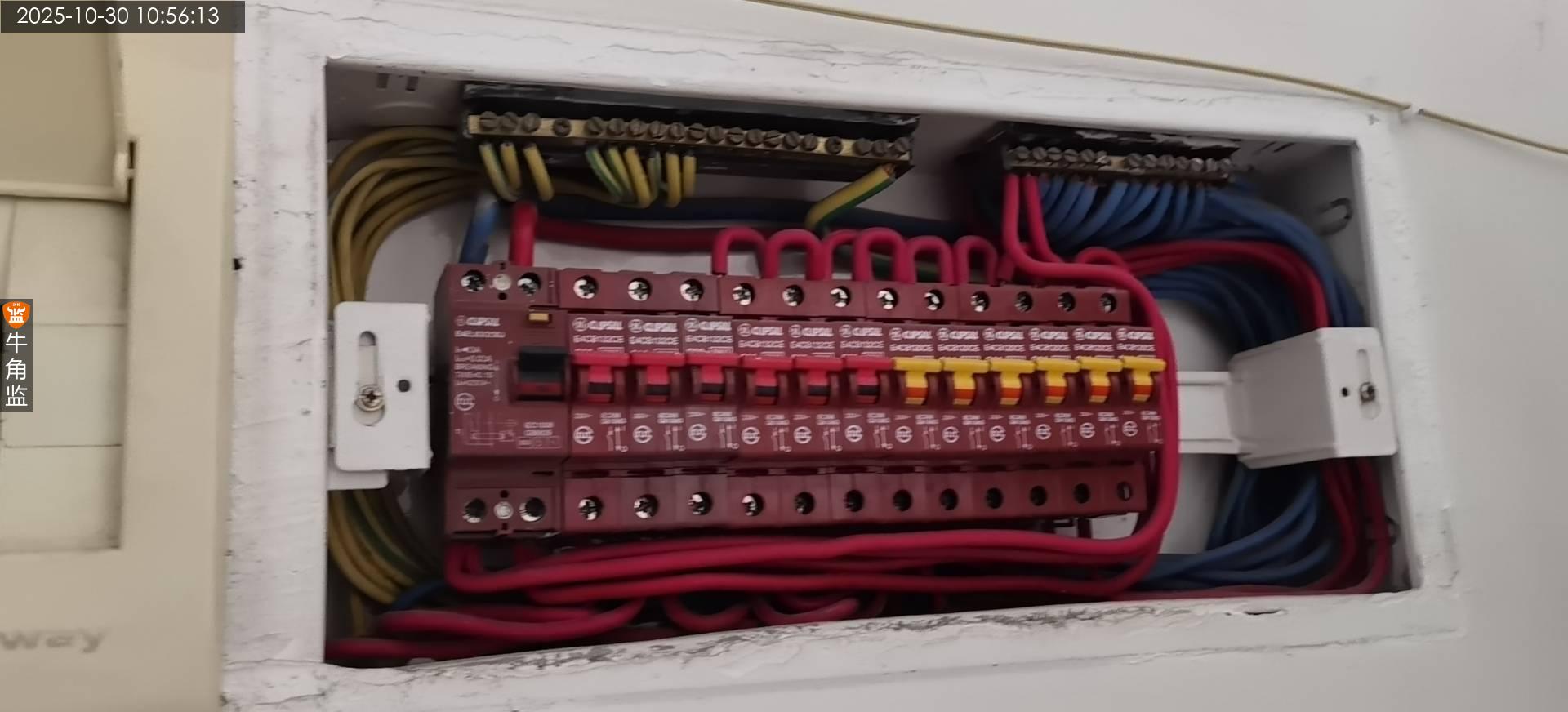

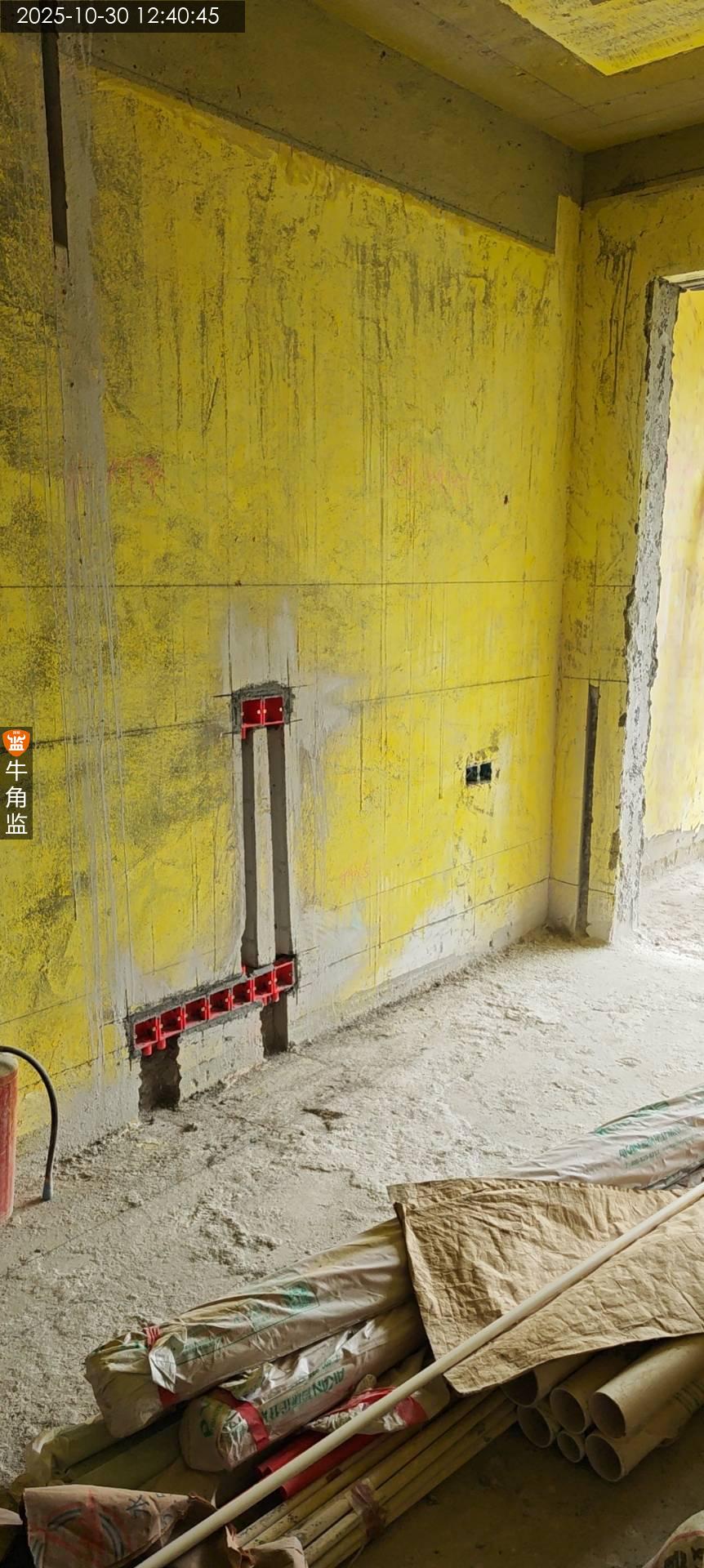

1、强电箱回路检查上排客厅空调4平方专线,监控2.5平方专线,厨房4平方专线,原开发商预埋管(次卧2空调4平方专线,主卧4平方专线,照明,冰箱2.5平方专线)下排客厅阳台普插,主卫浴霸4平方专线,三个房间加主卫普插,次卧空调4平方专线,公卫浴霸4平方专线,公卫普插,餐厅4平方专线,照明。弱电箱网线5组,客厅2组,三个房间3组。

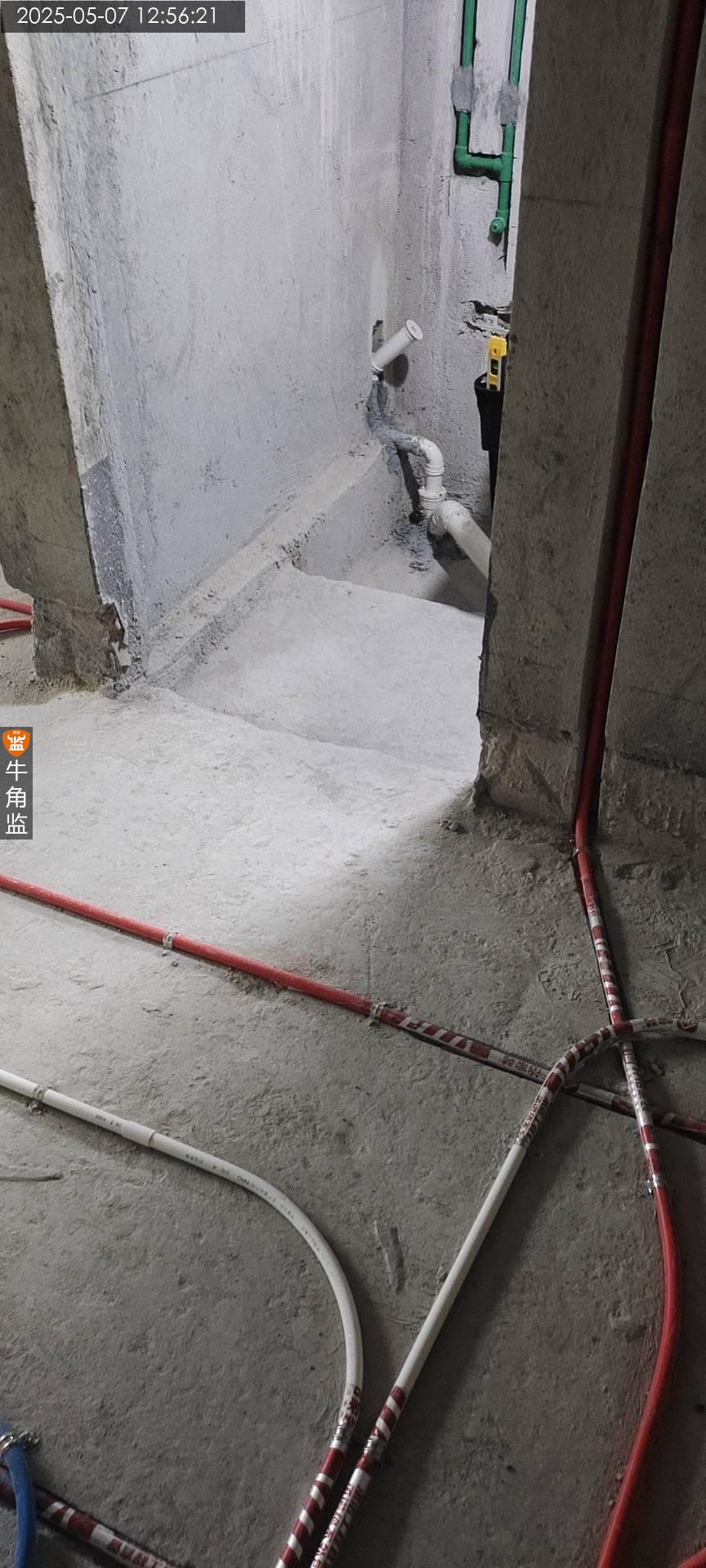

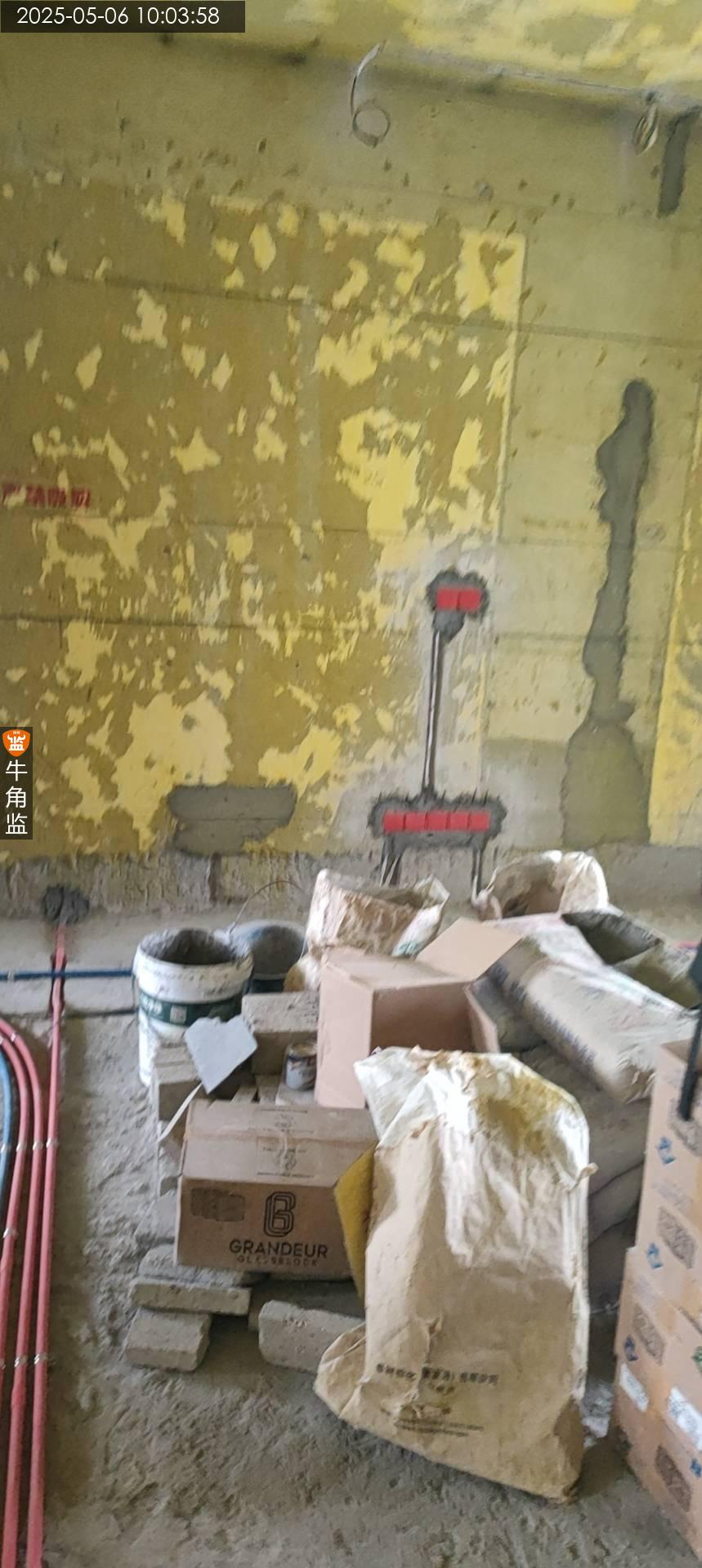

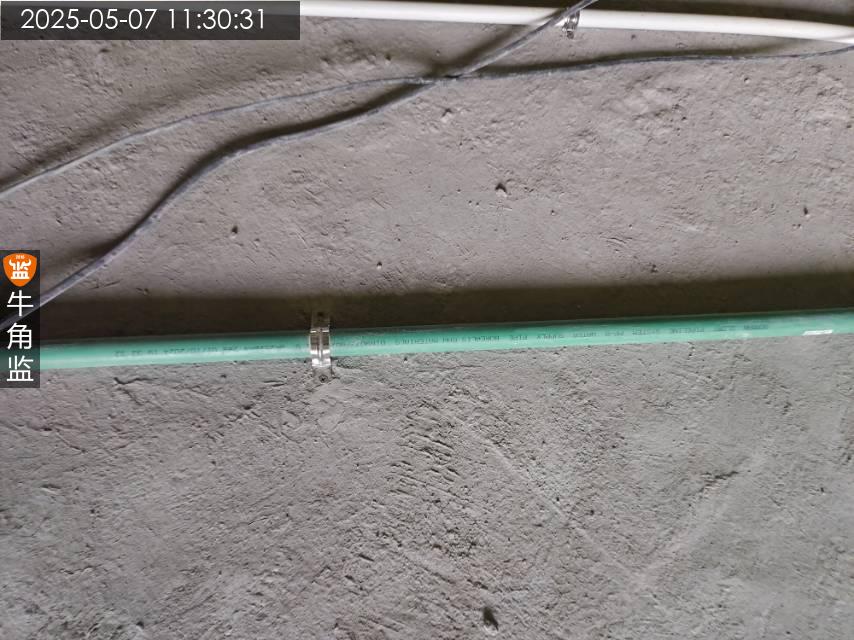

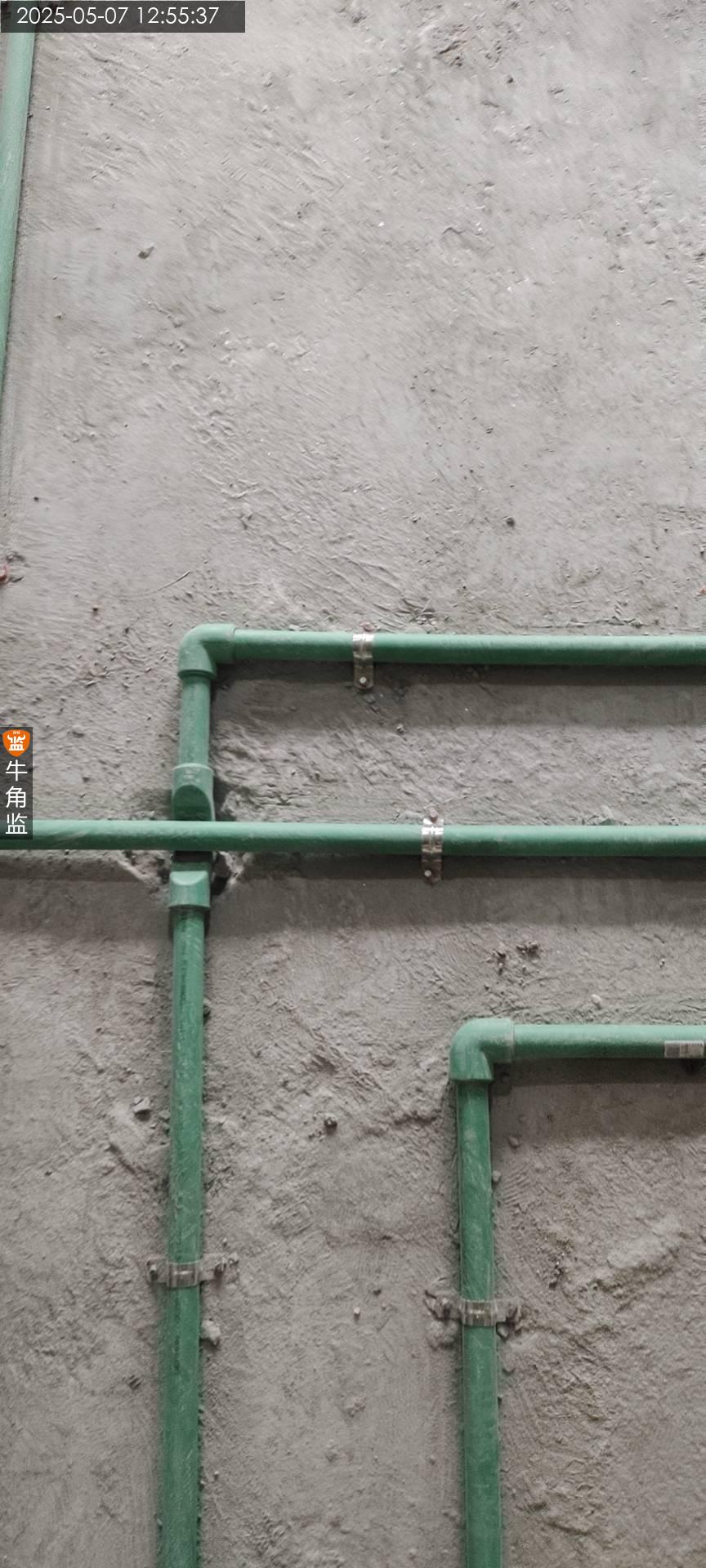

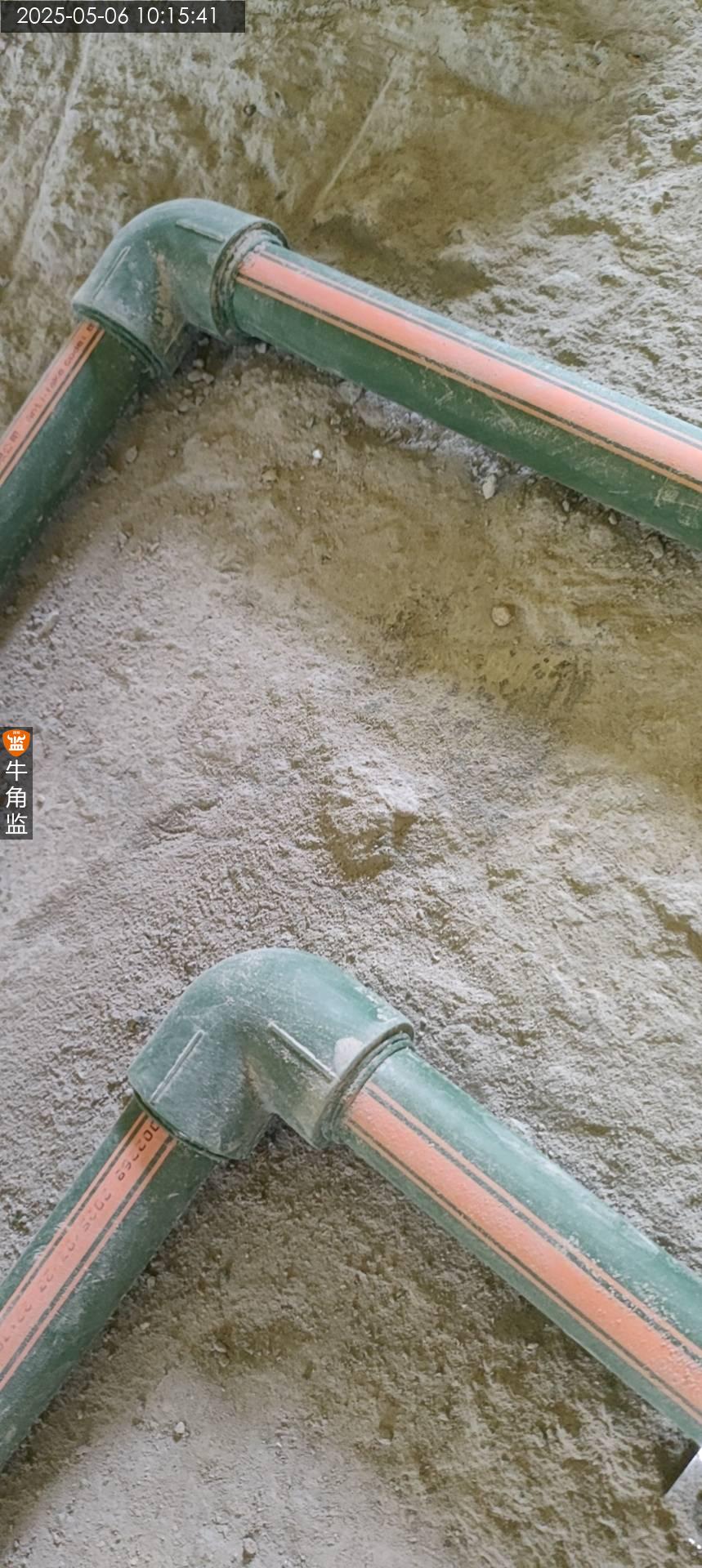

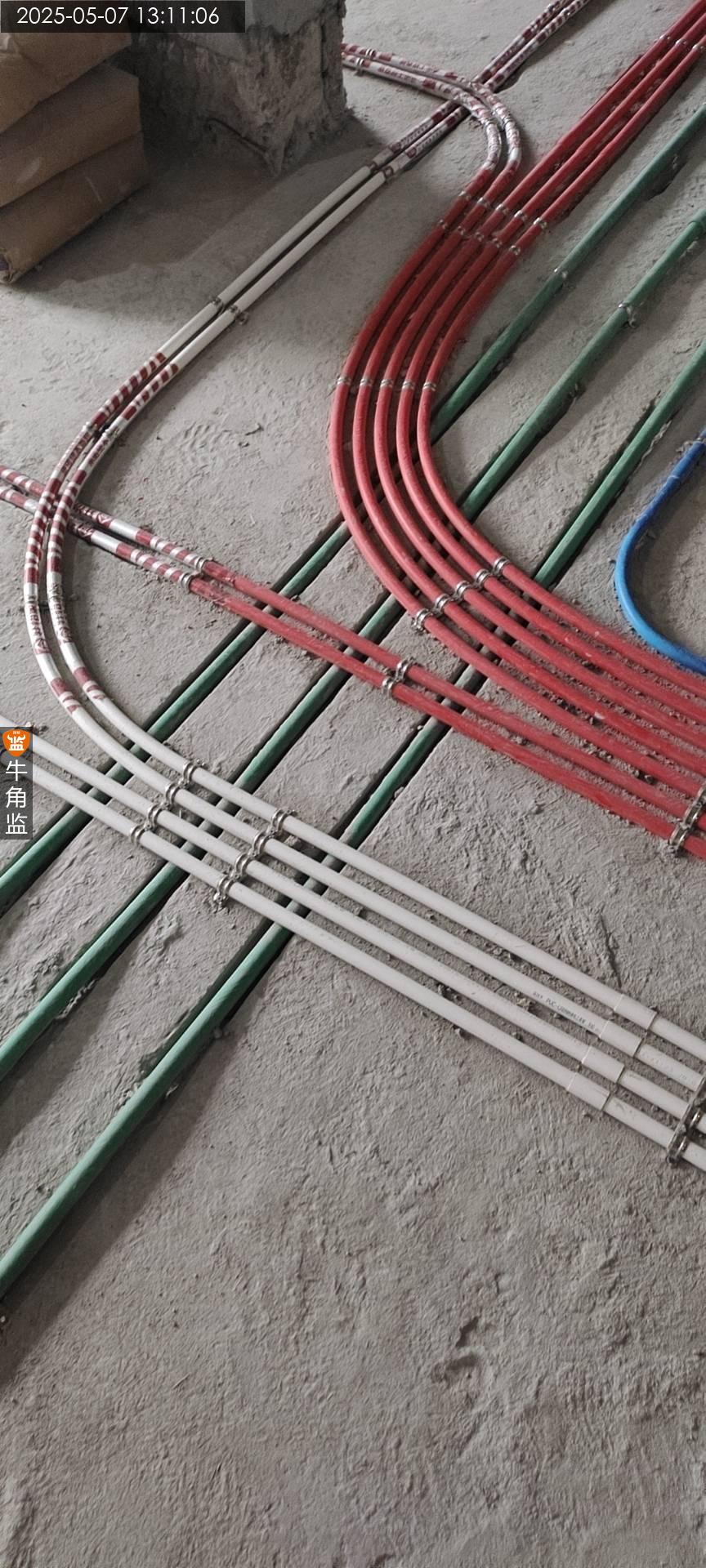

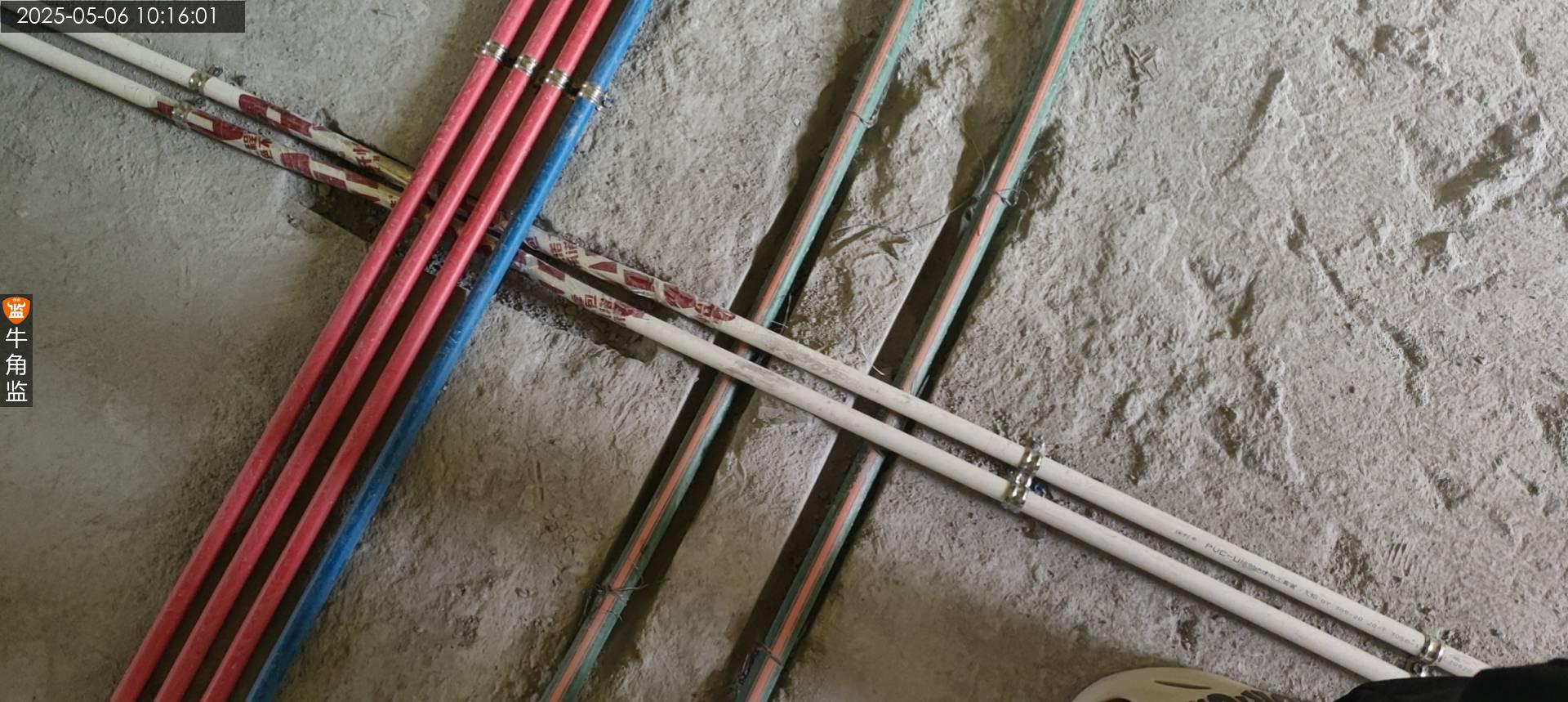

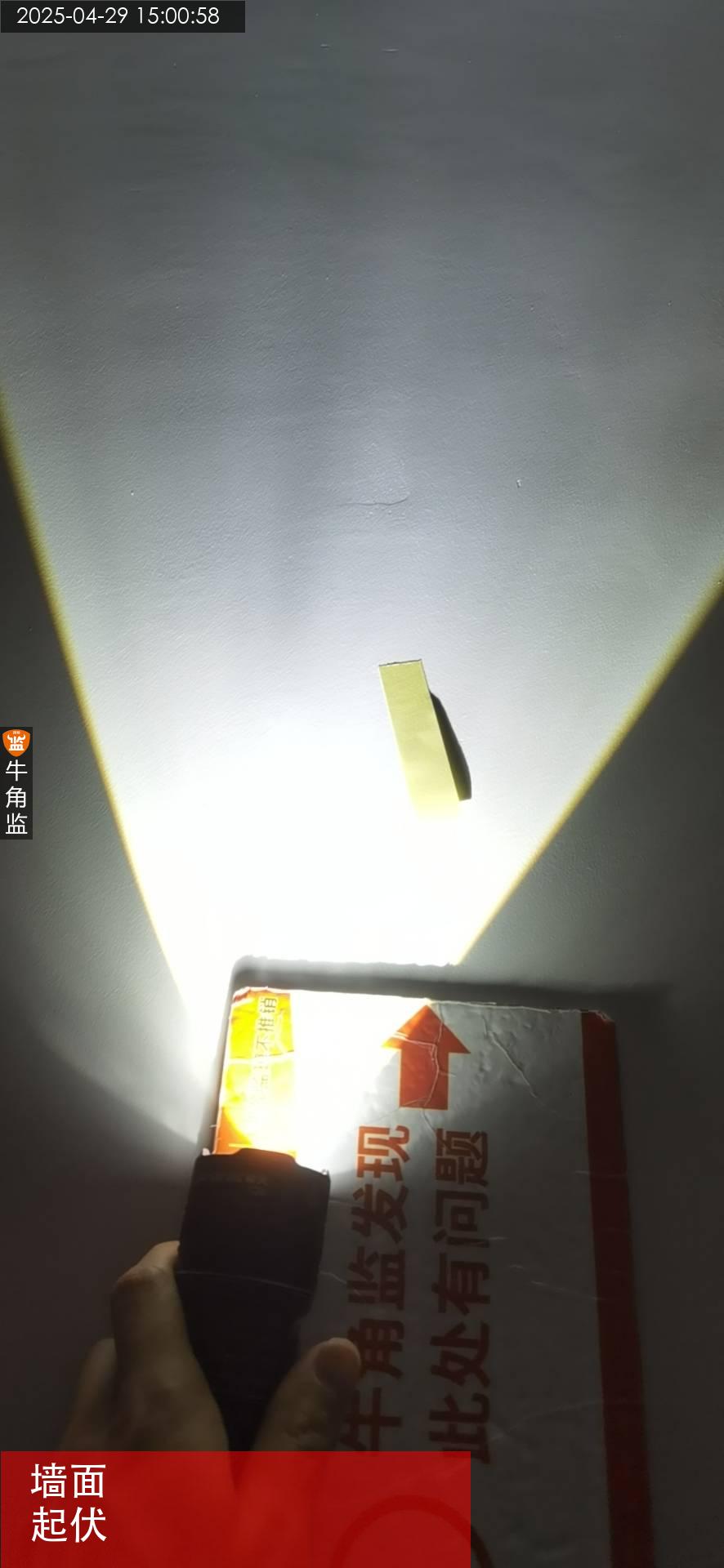

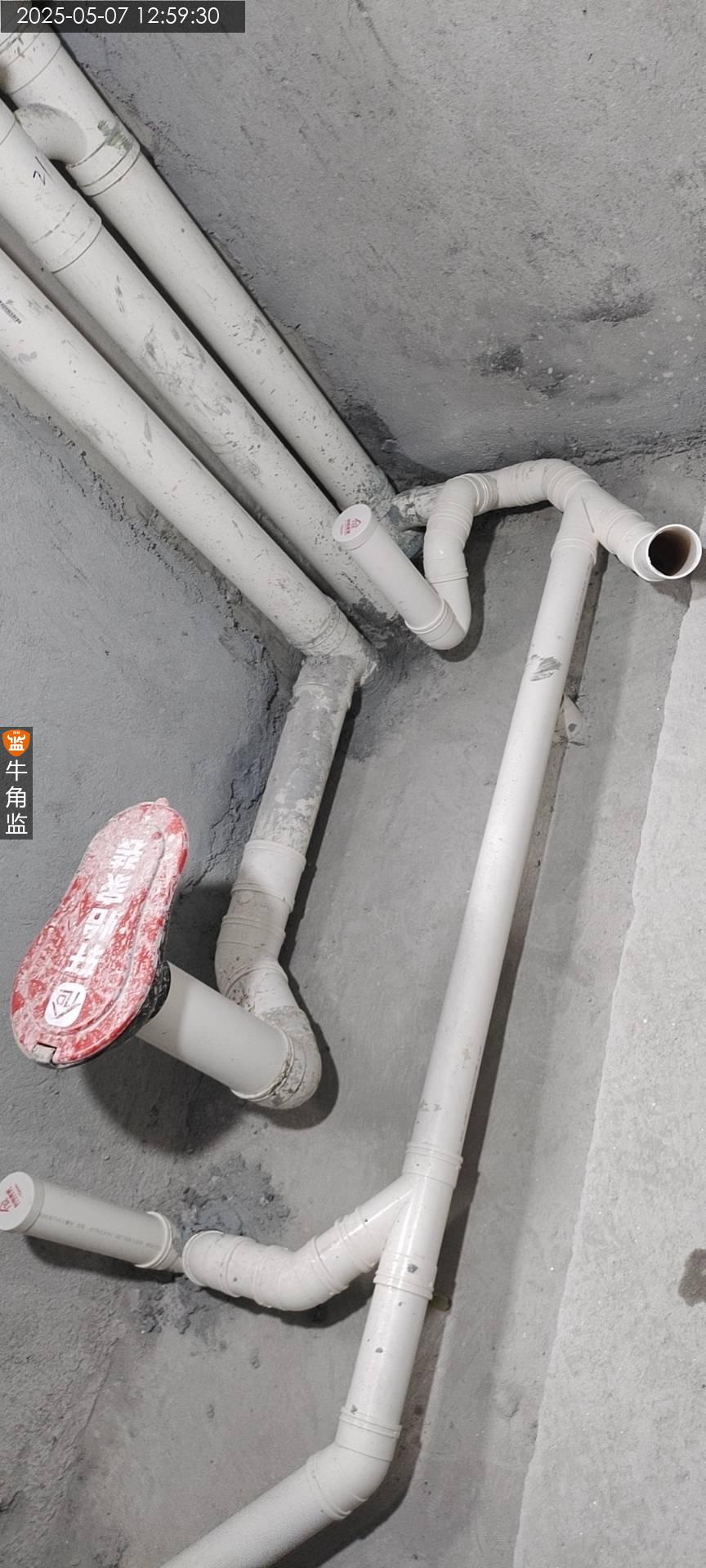

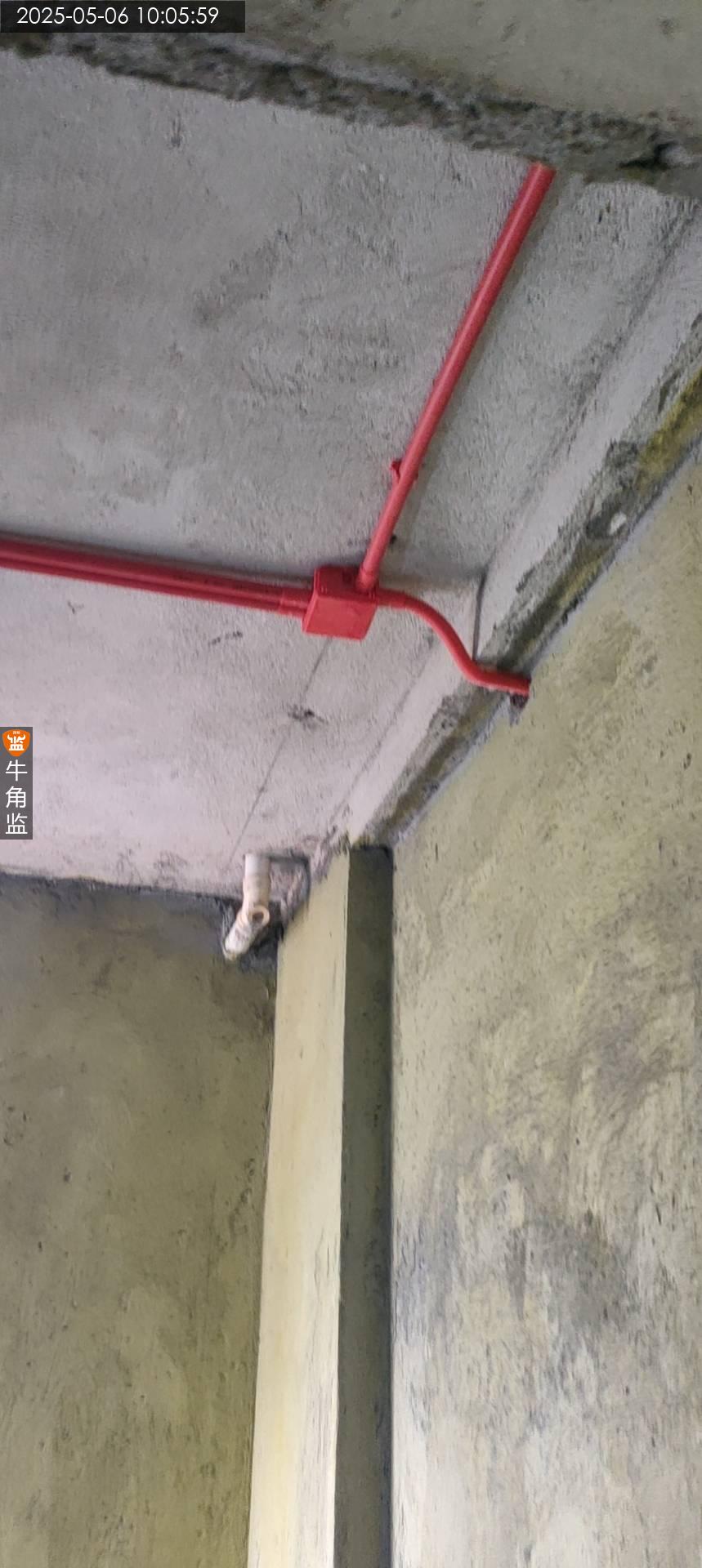

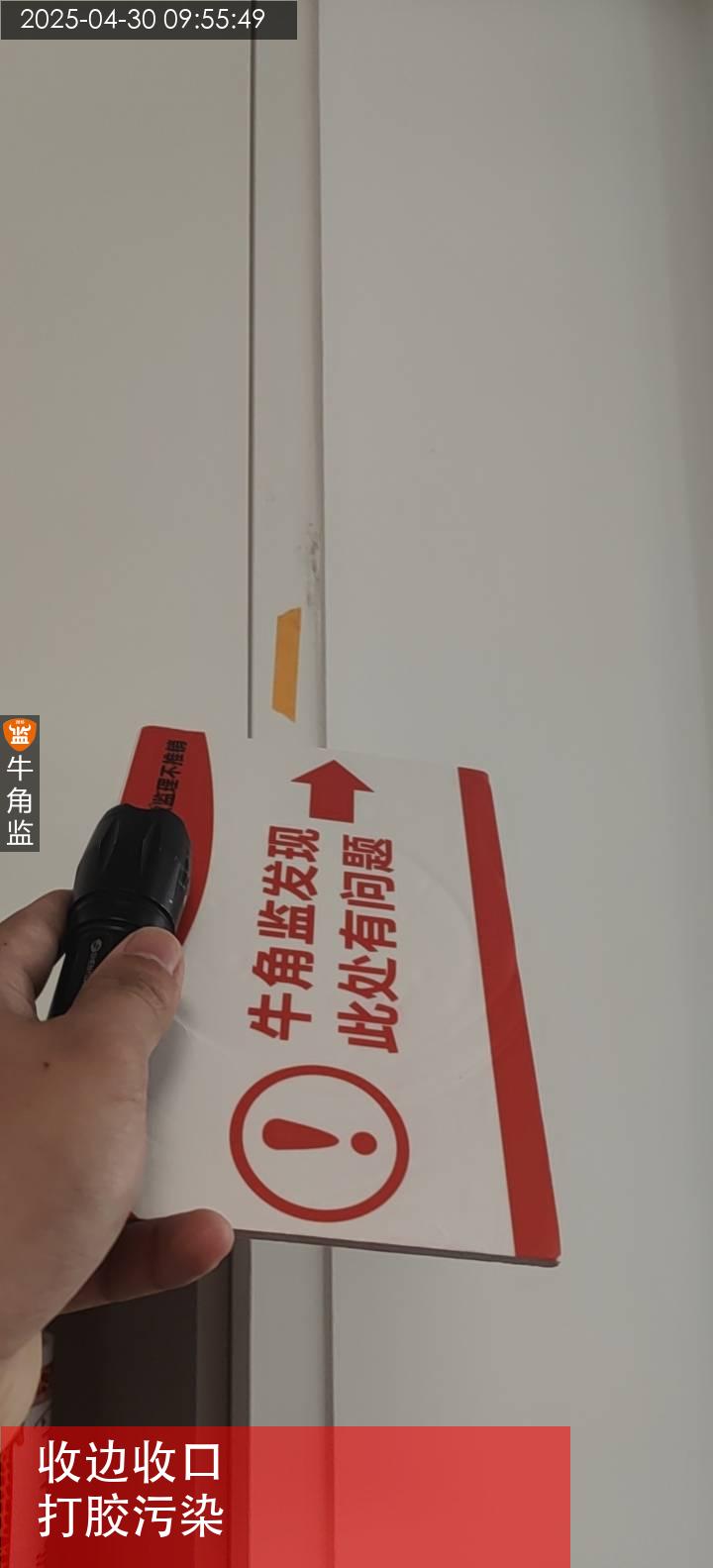

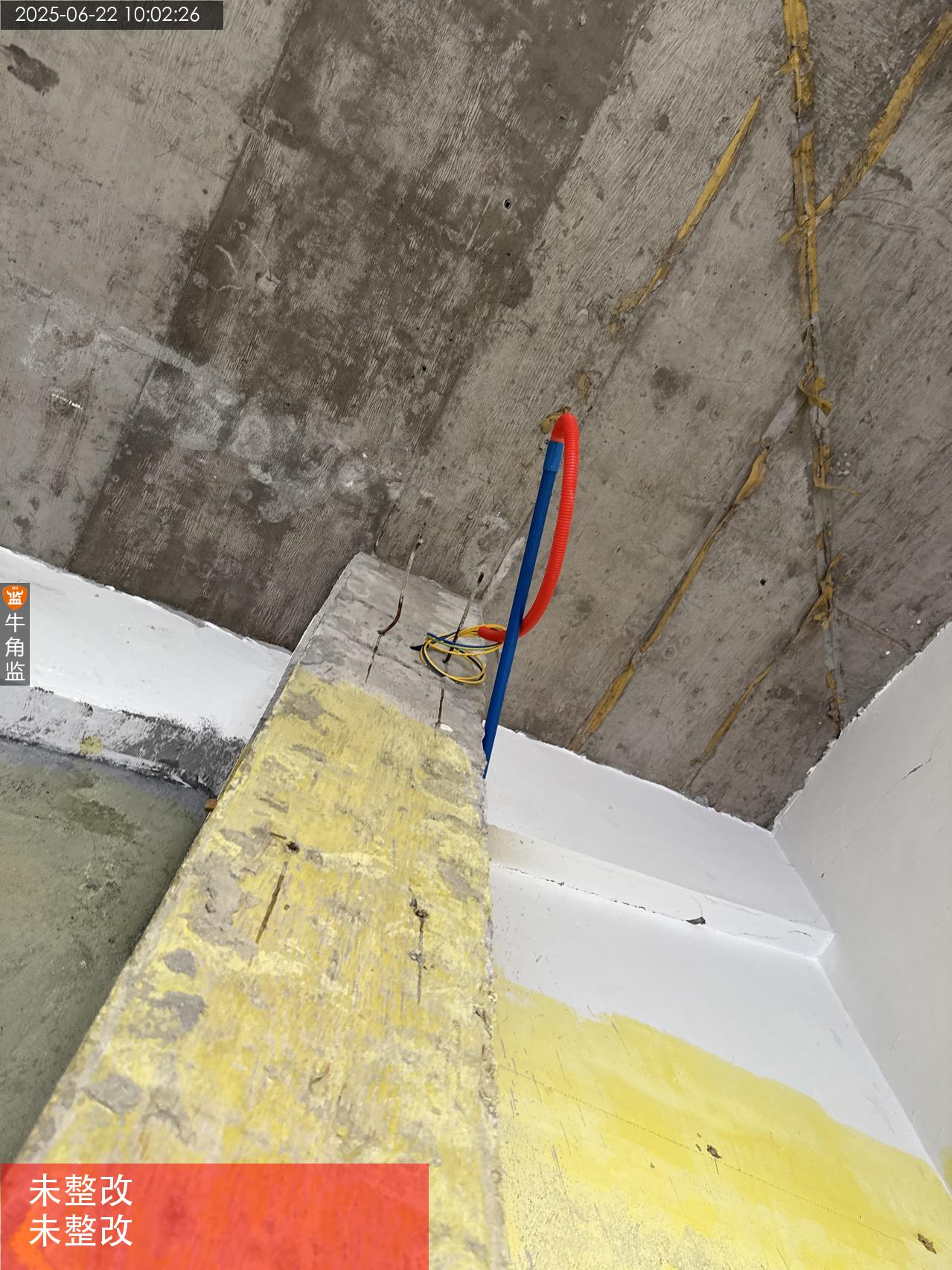

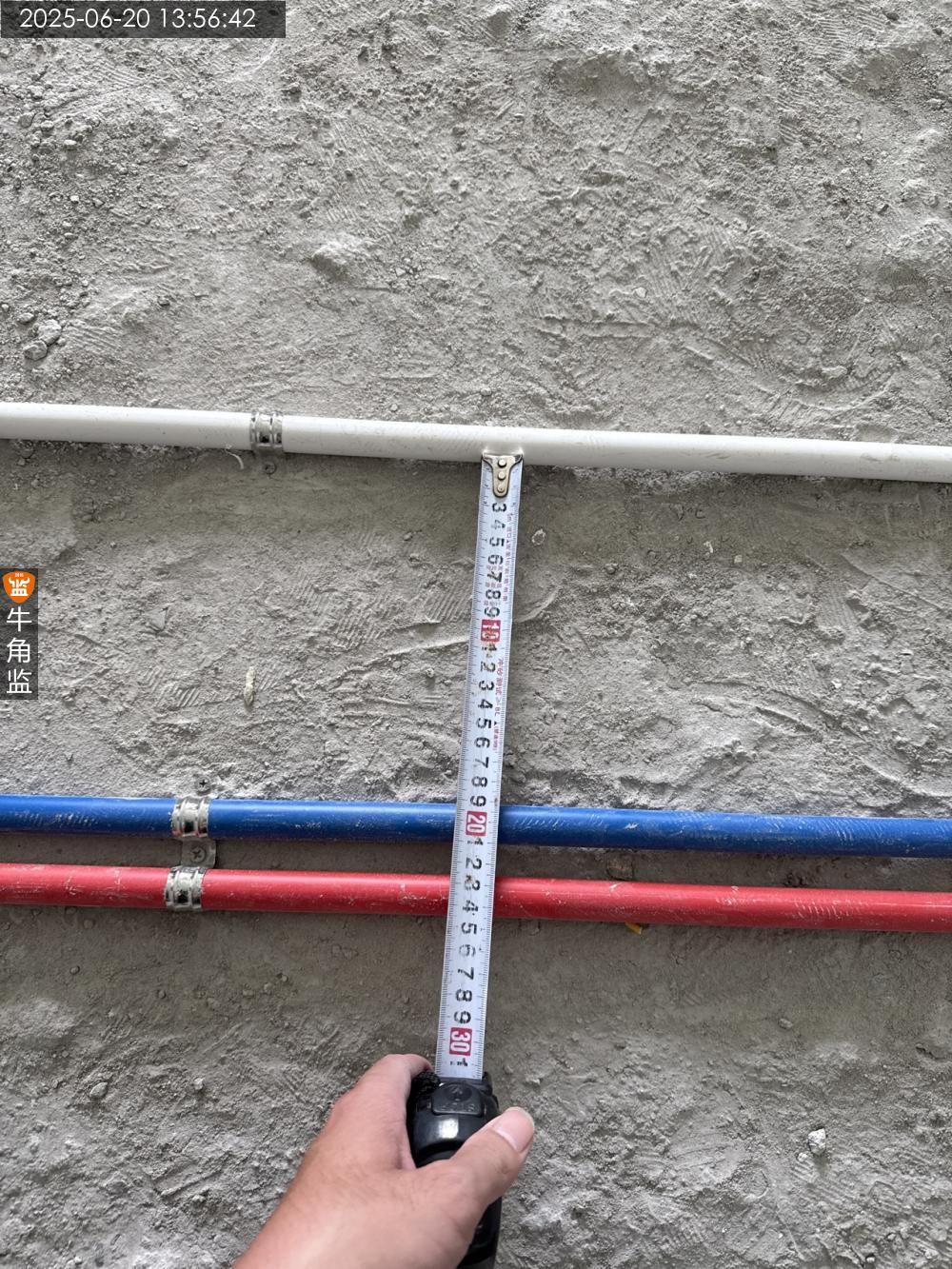

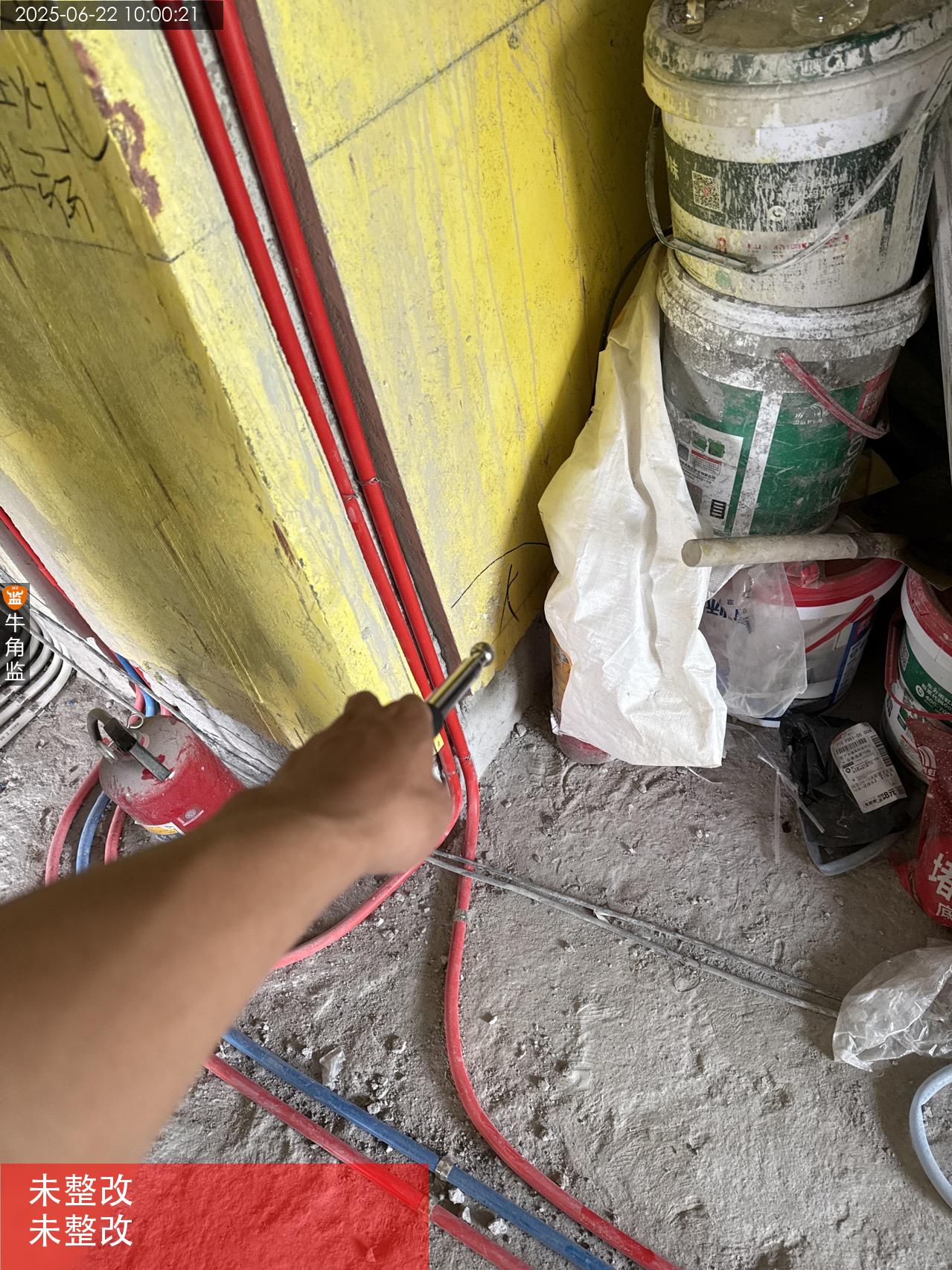

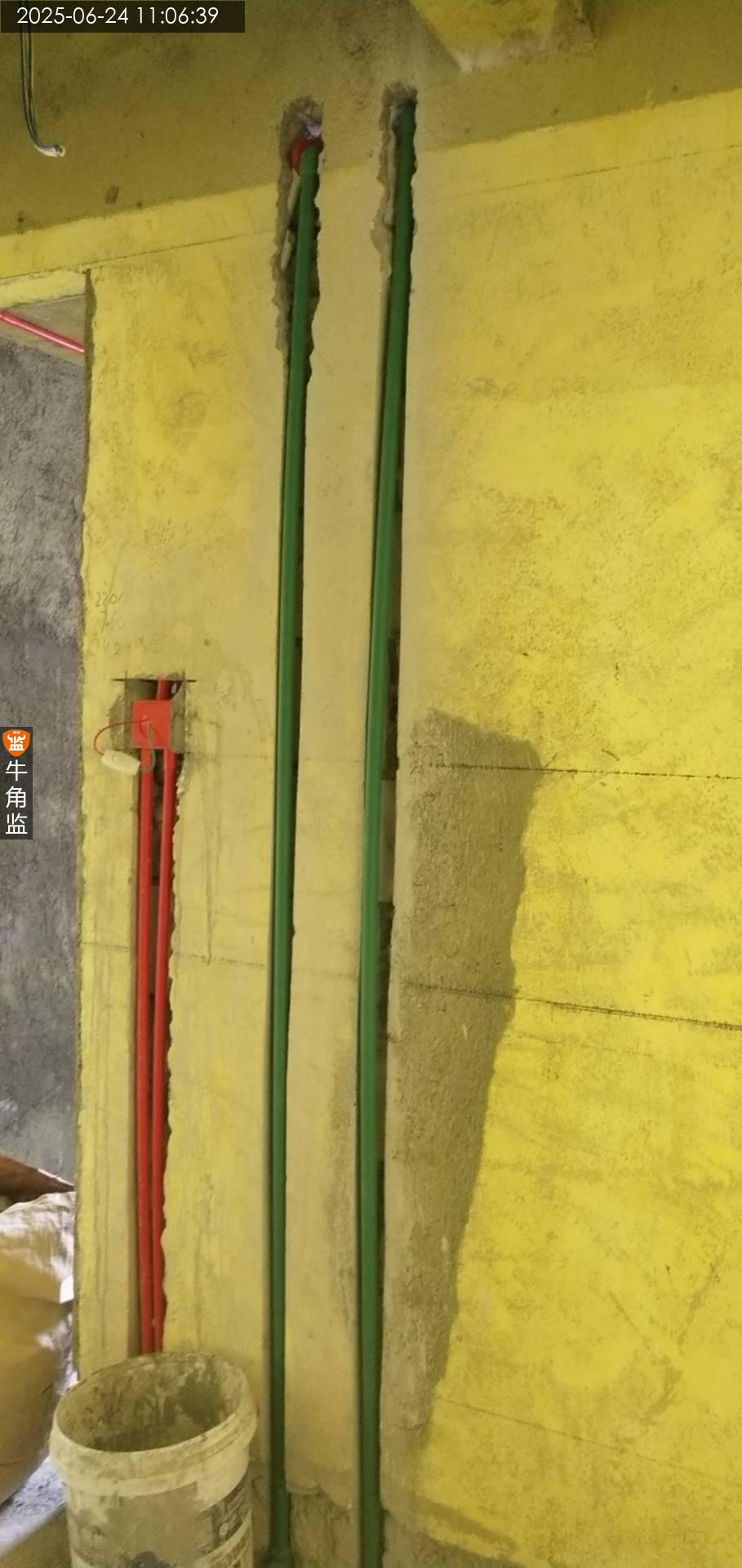

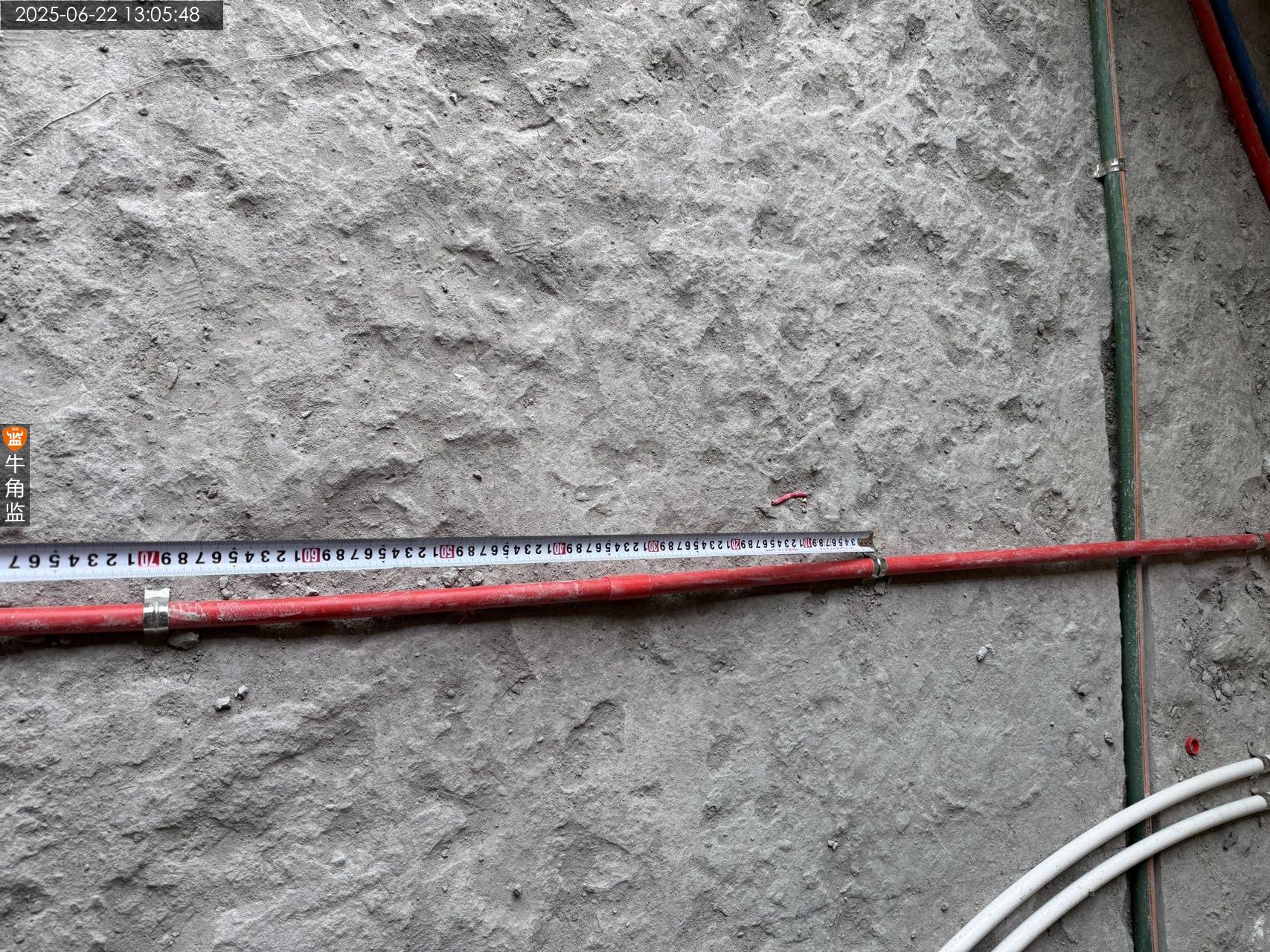

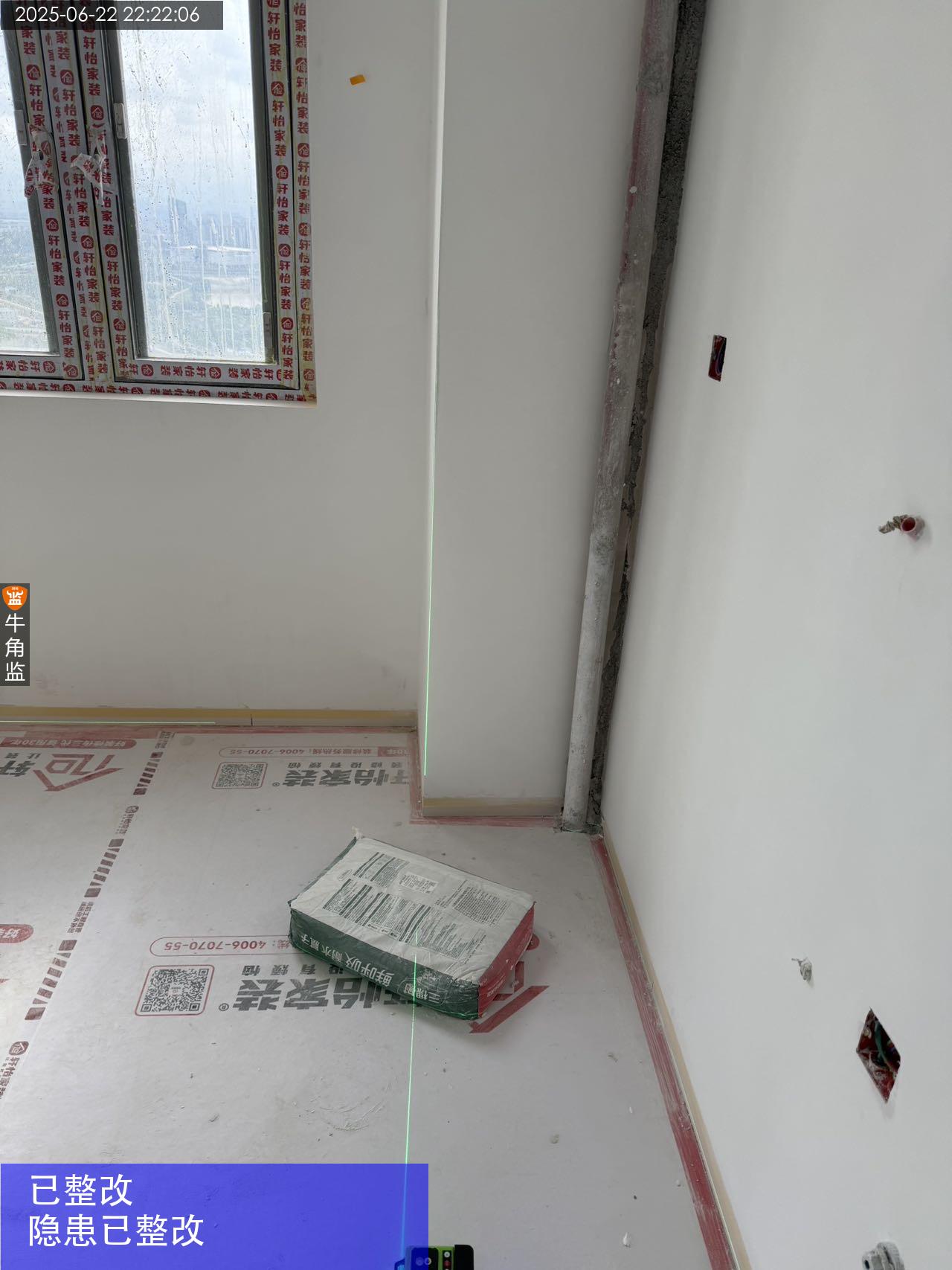

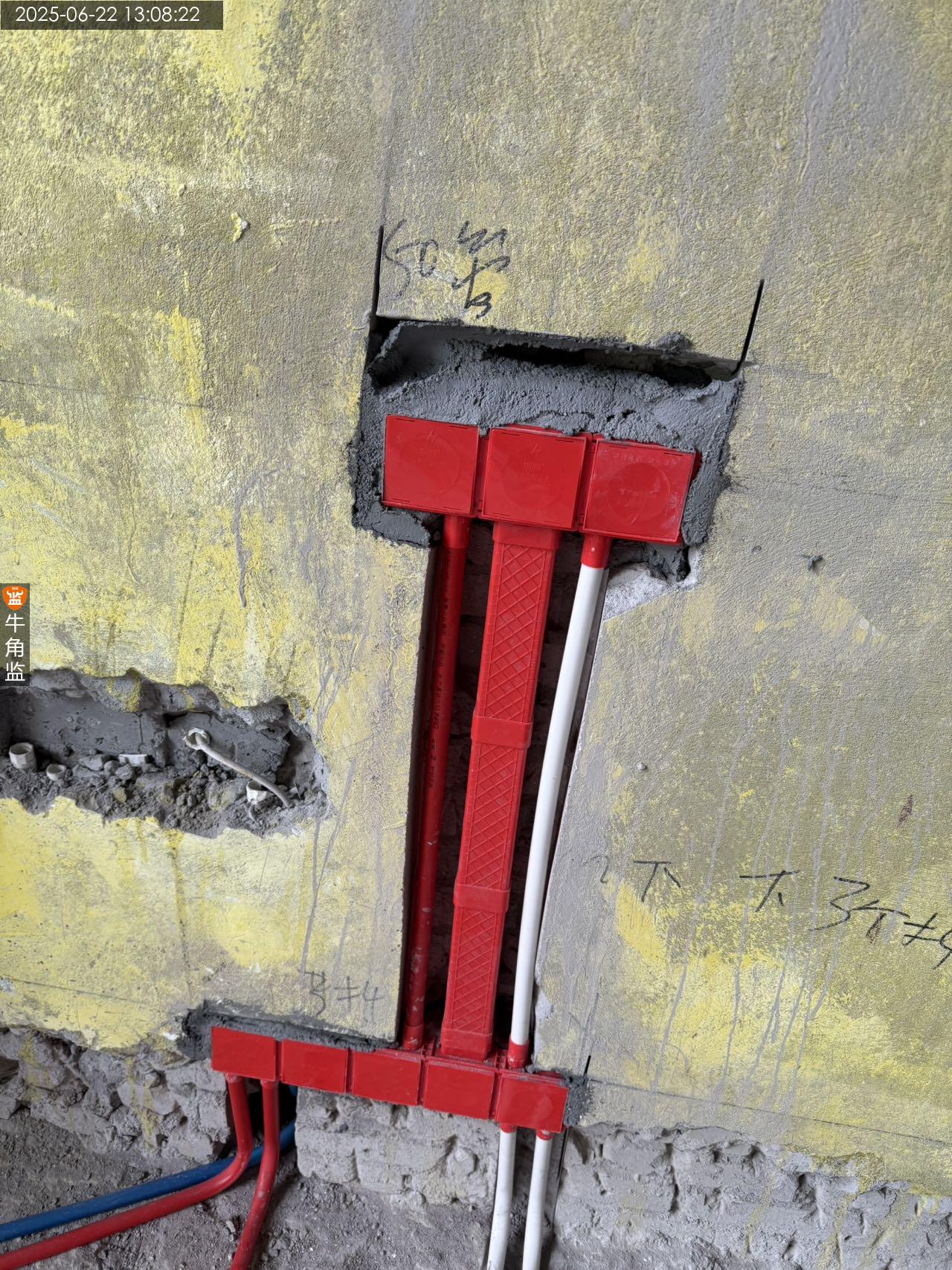

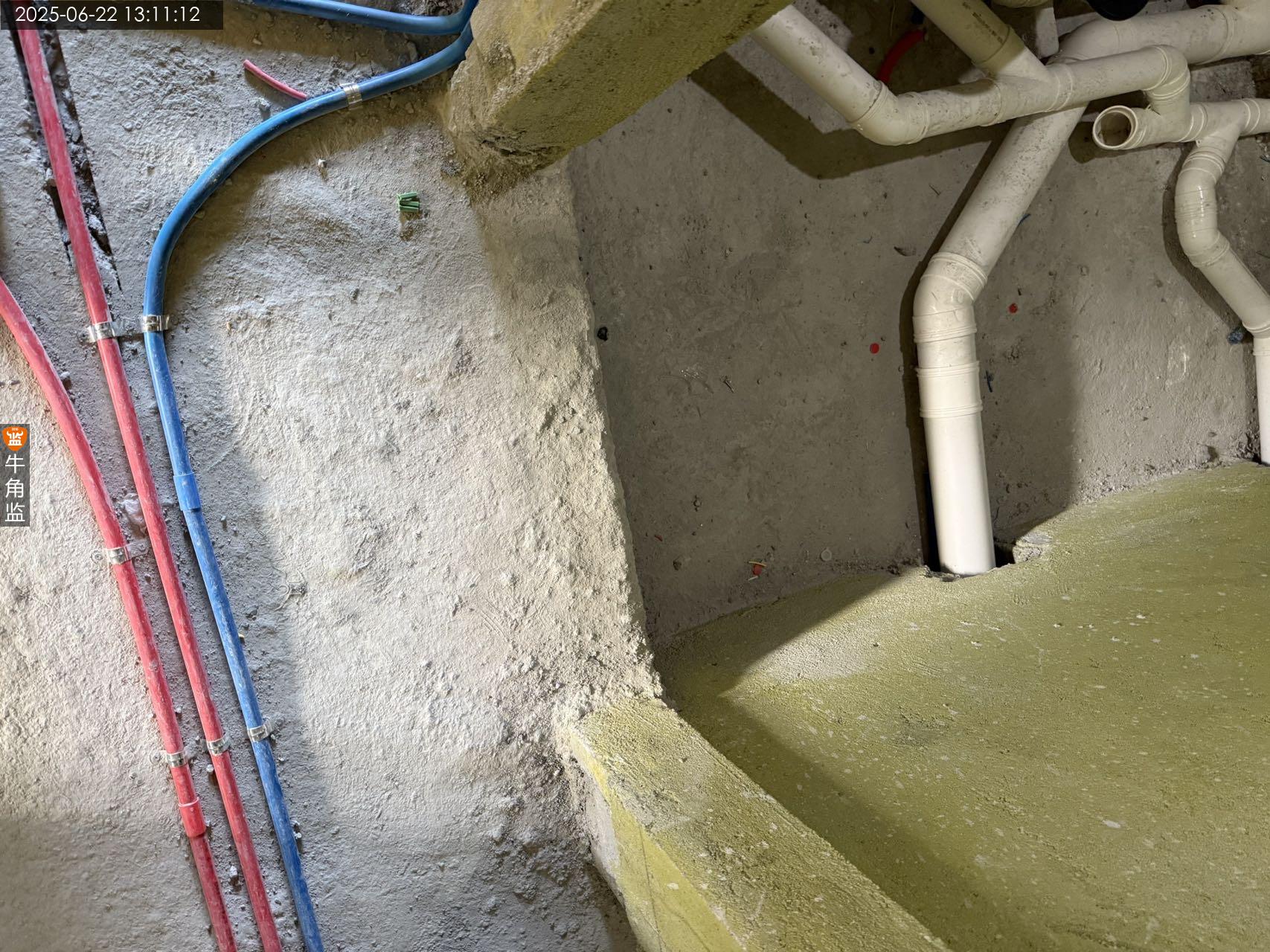

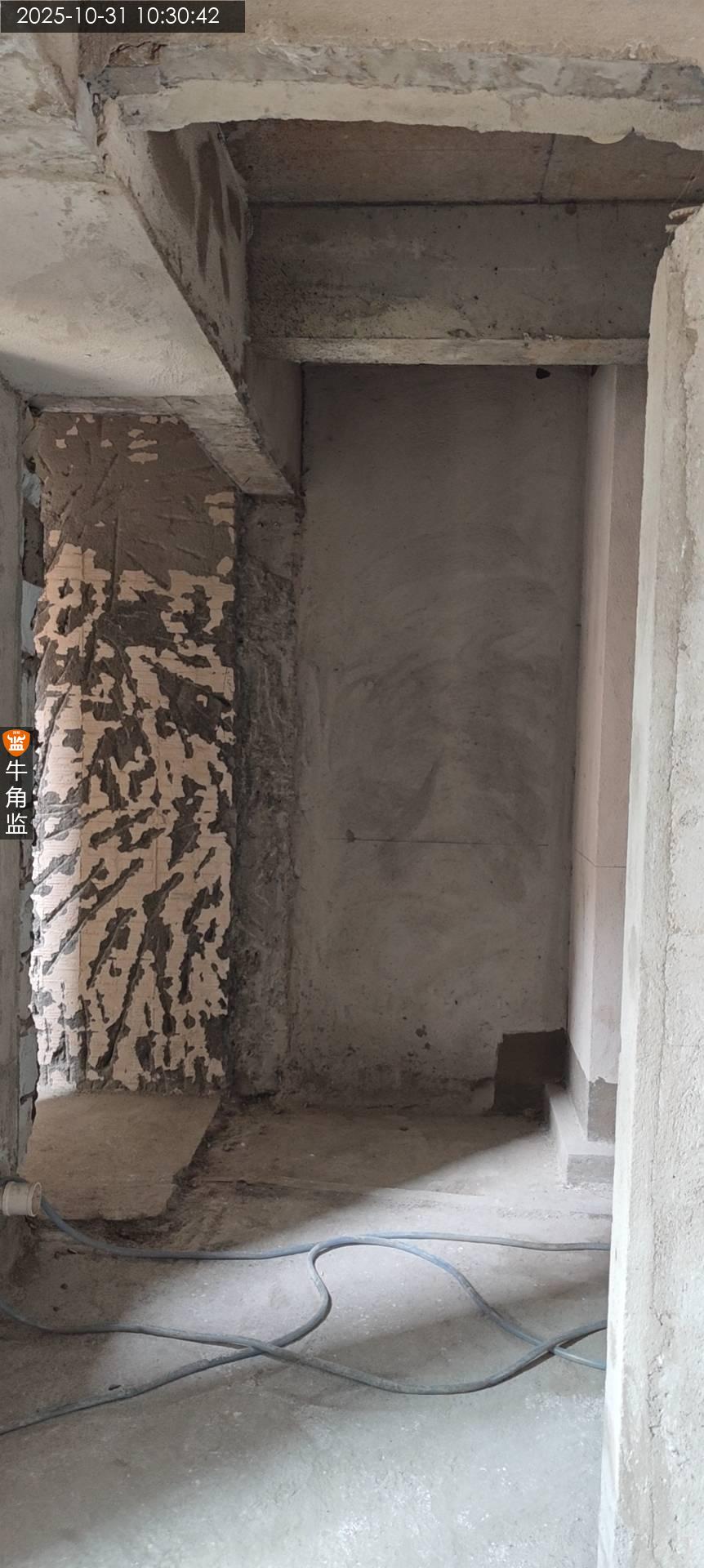

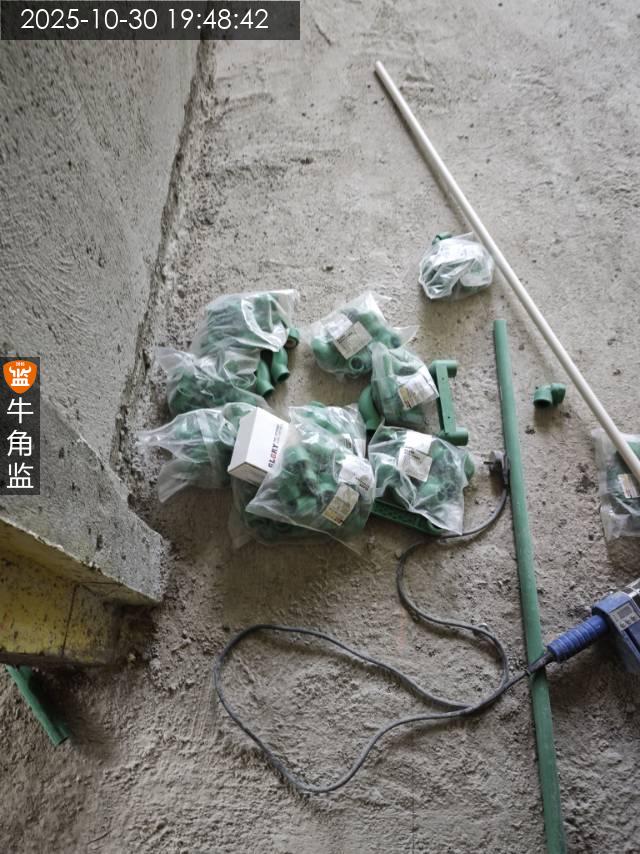

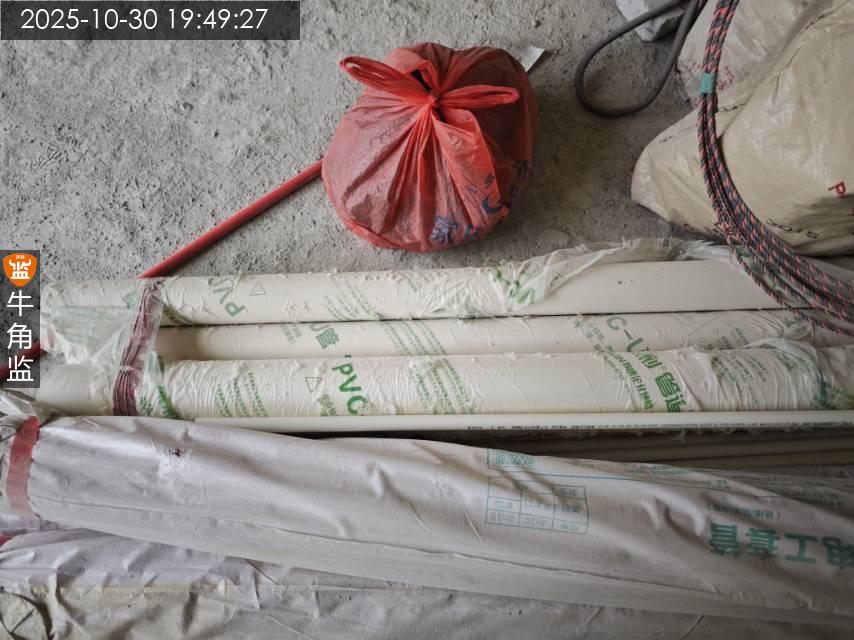

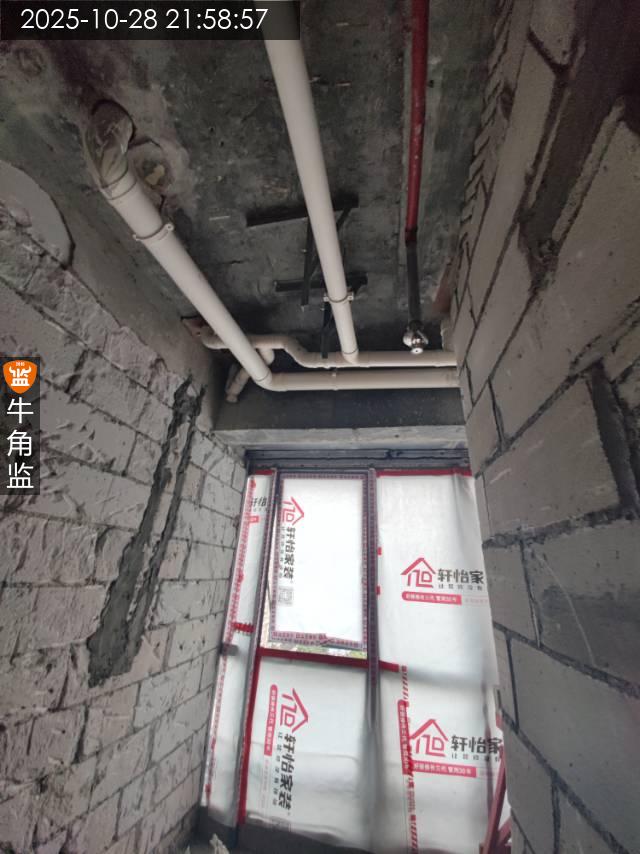

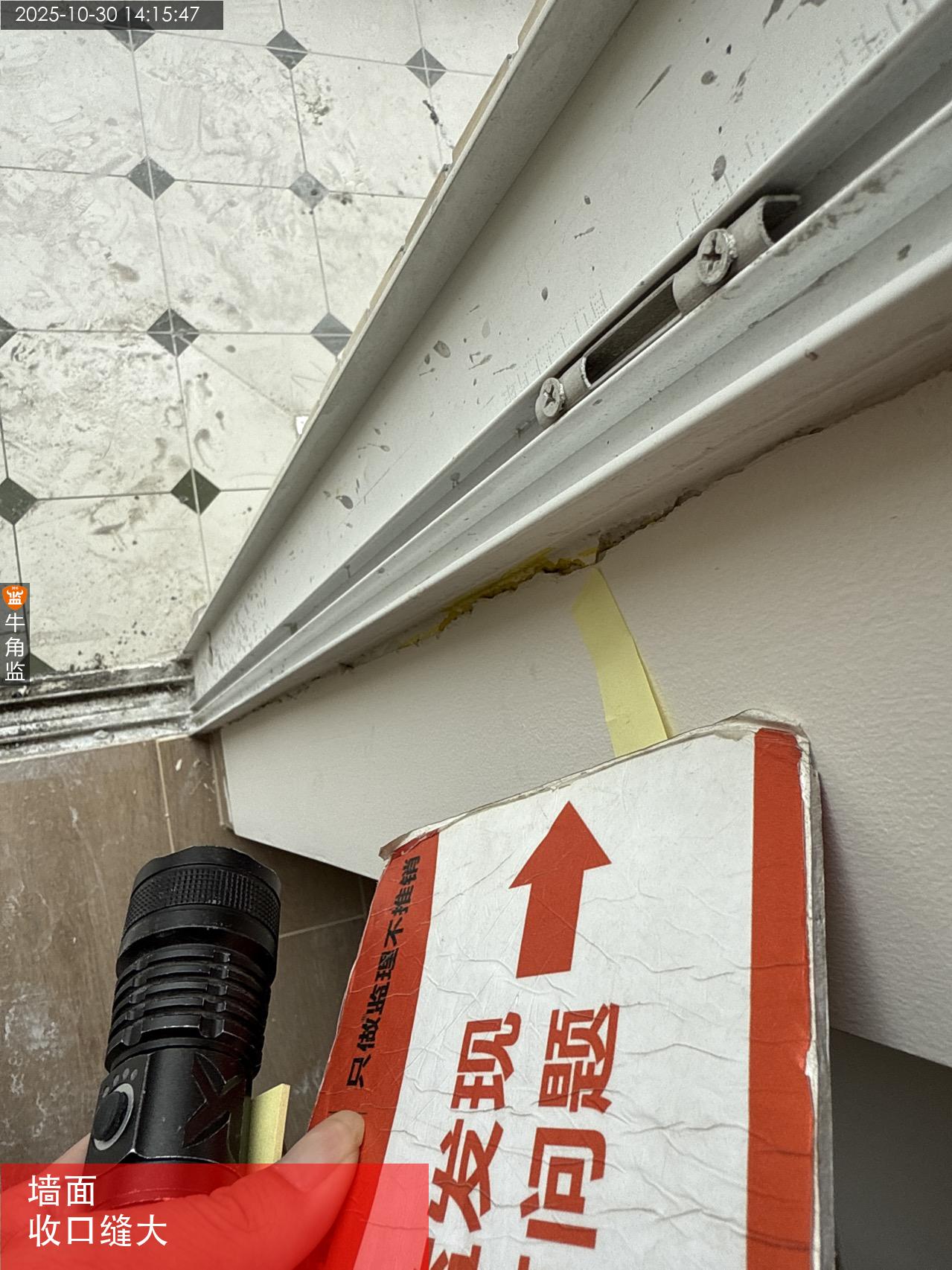

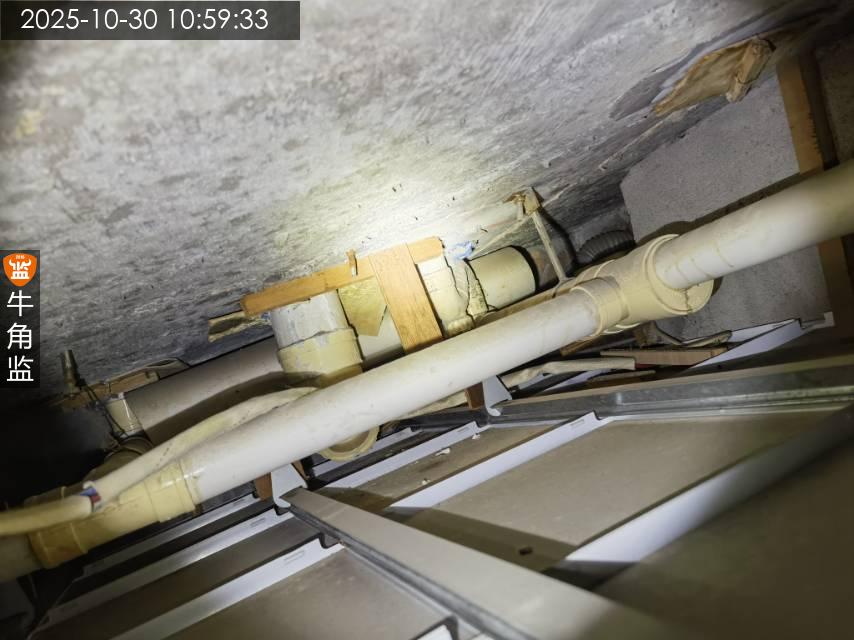

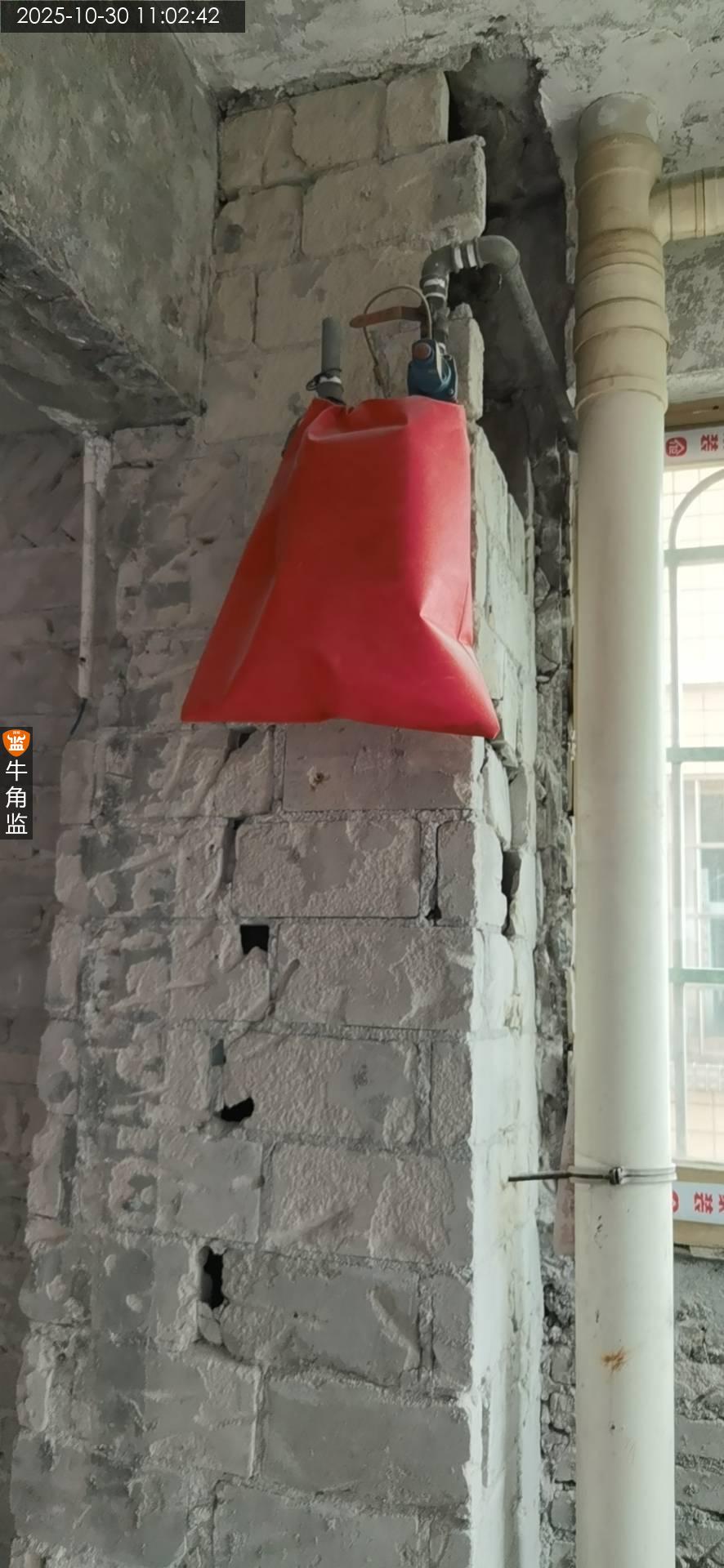

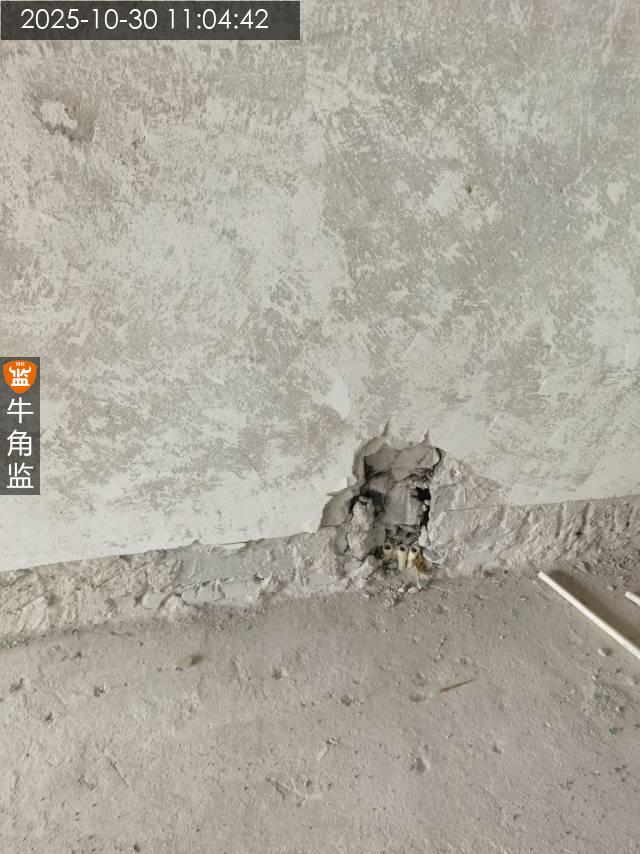

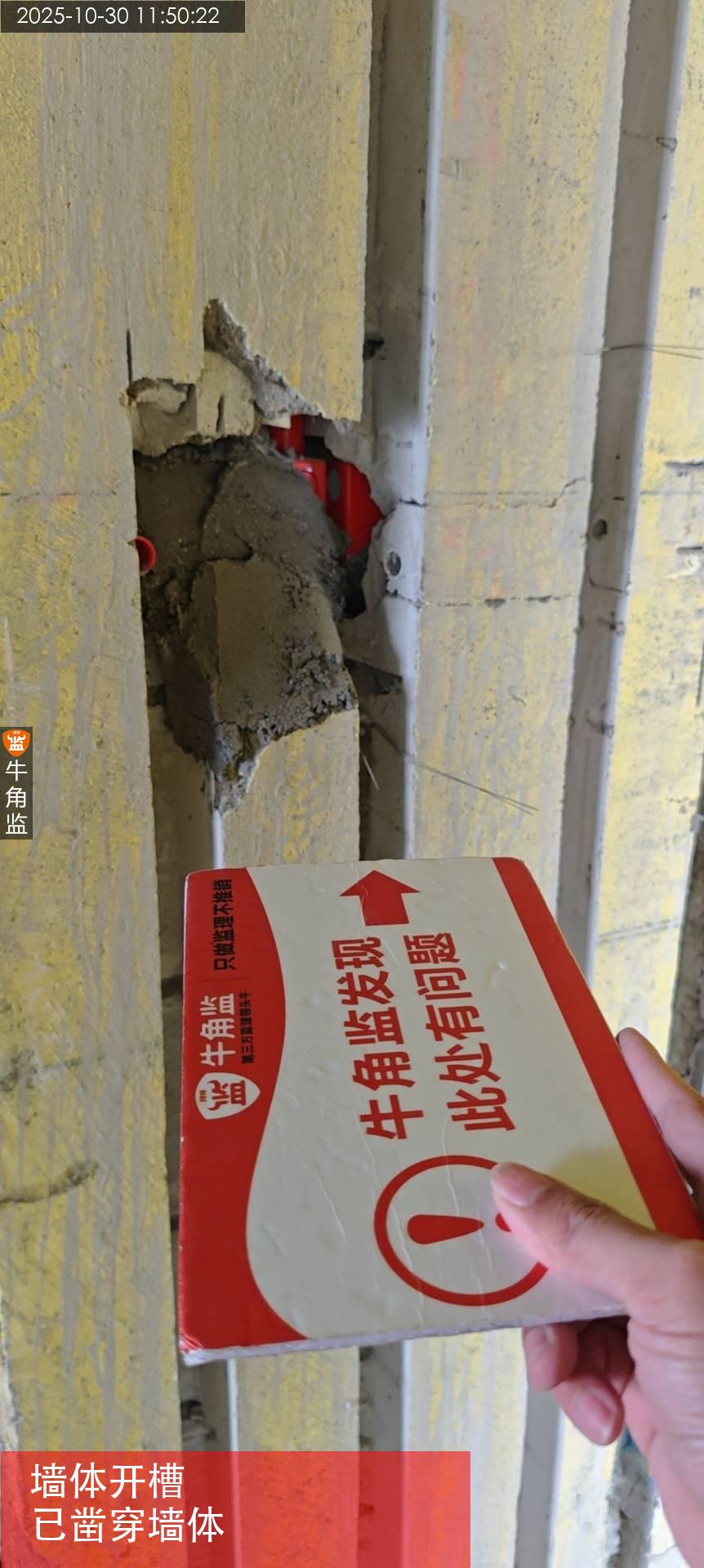

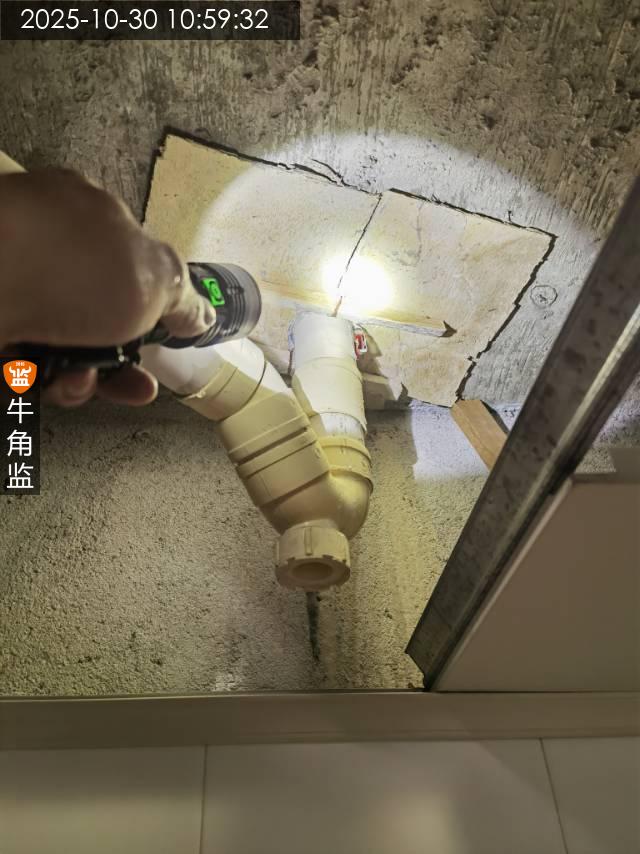

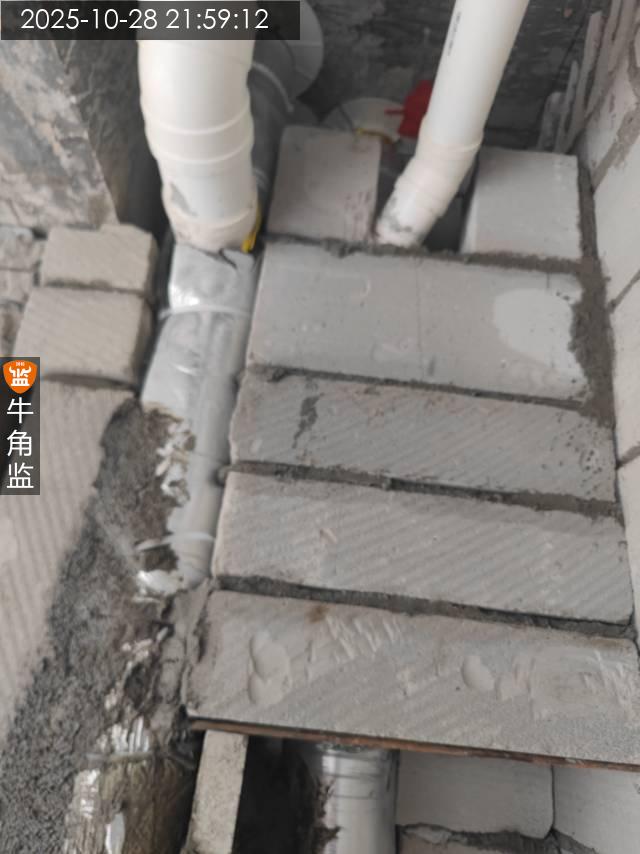

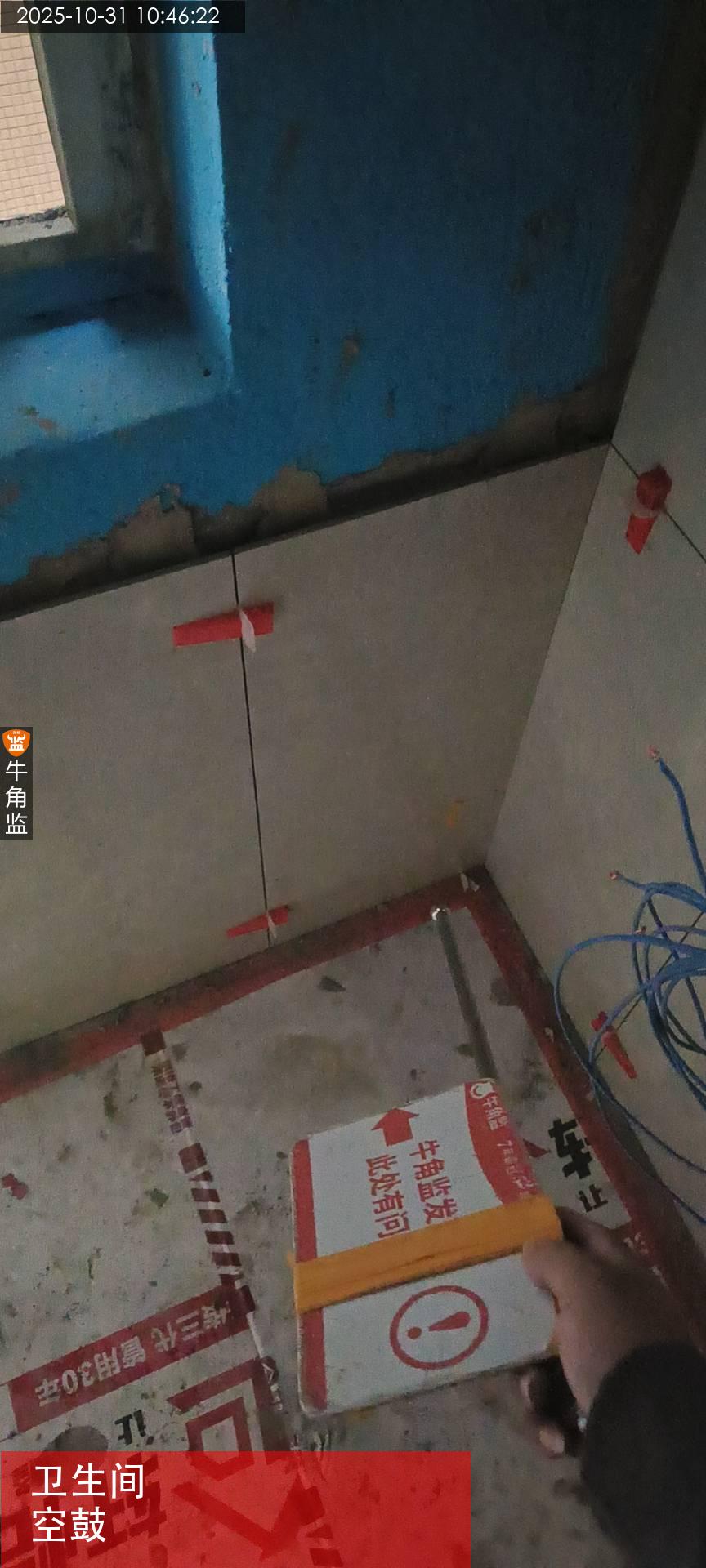

2、黄腊管与PVC管接口未用绝缘胶布固定好。后期封槽有进水泥沙浆的隐患。需要包好绝缘胶布固定。

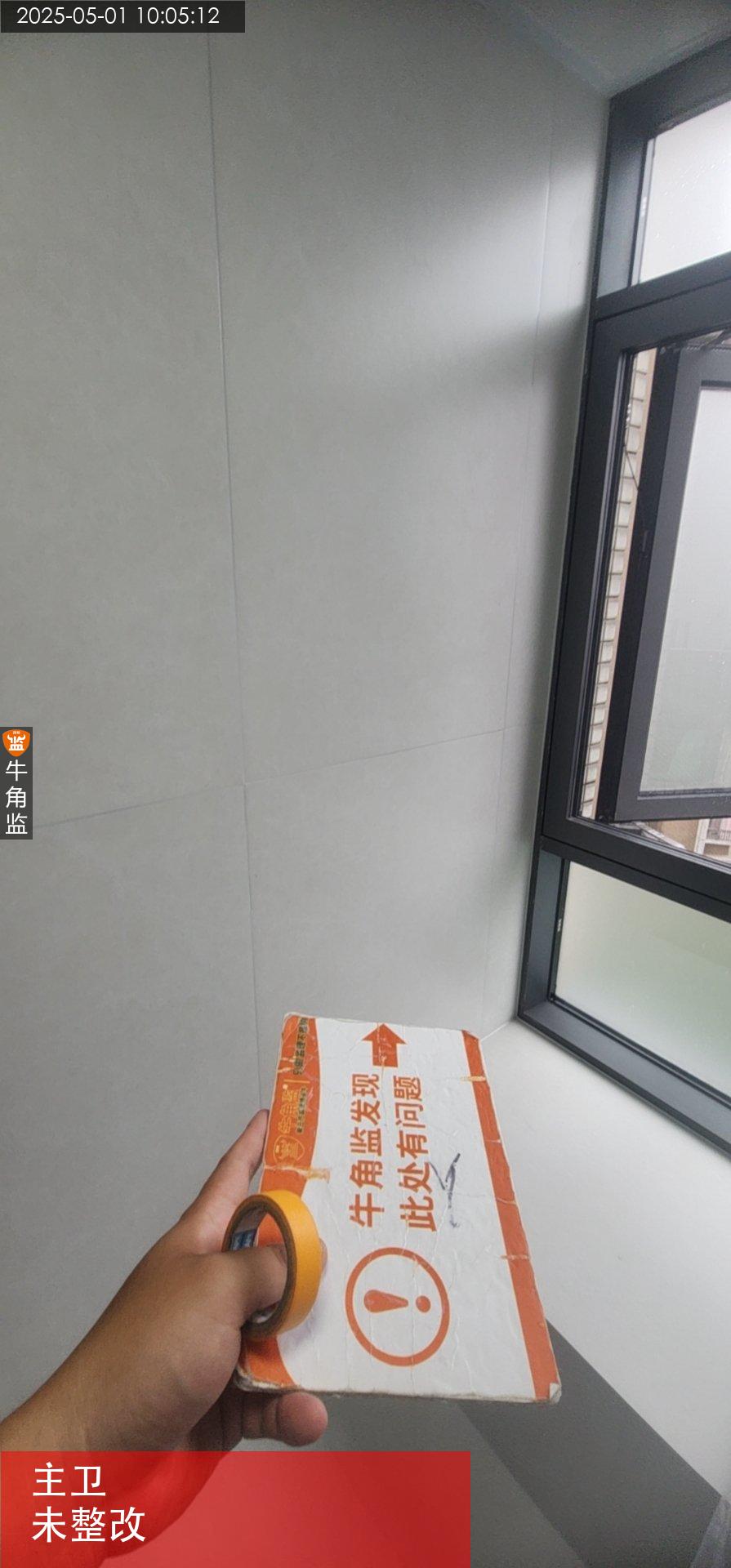

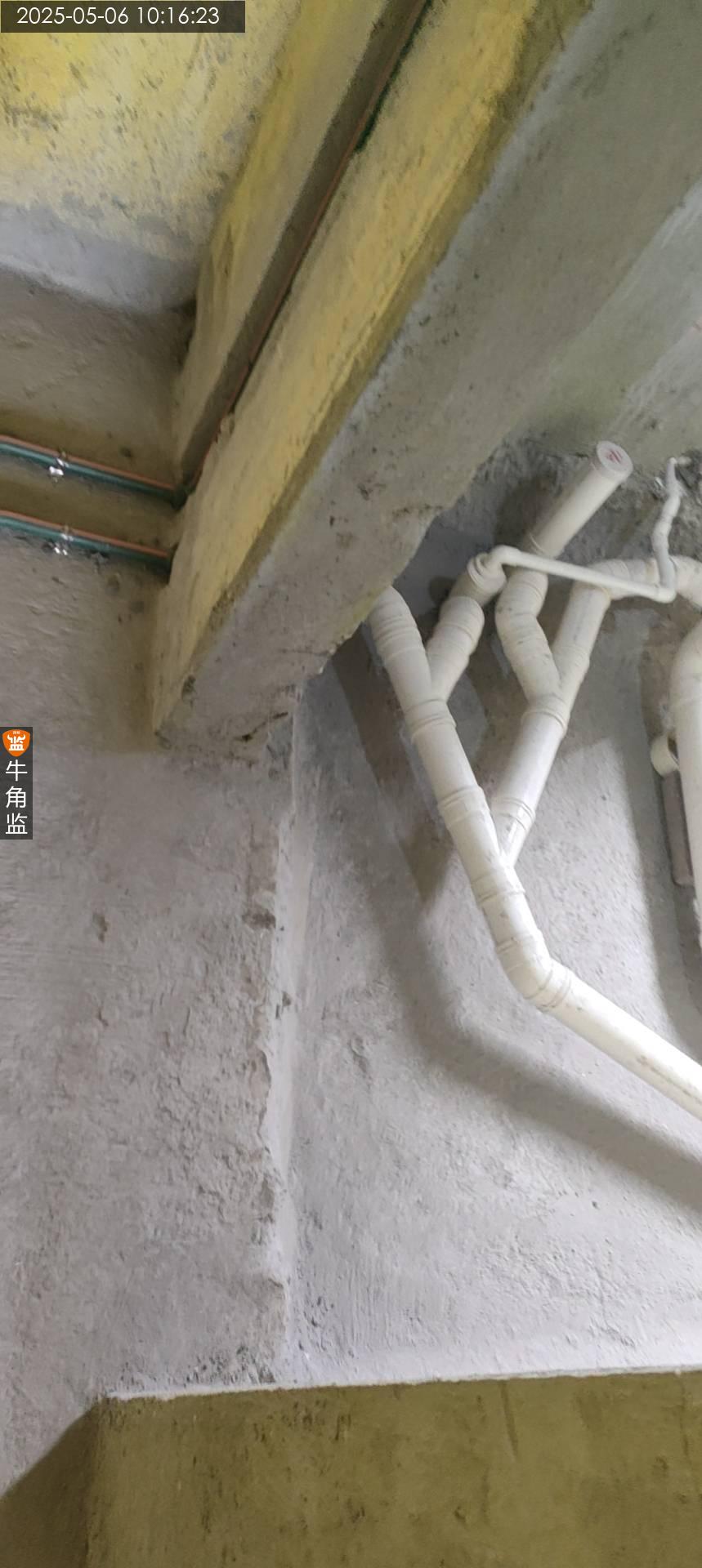

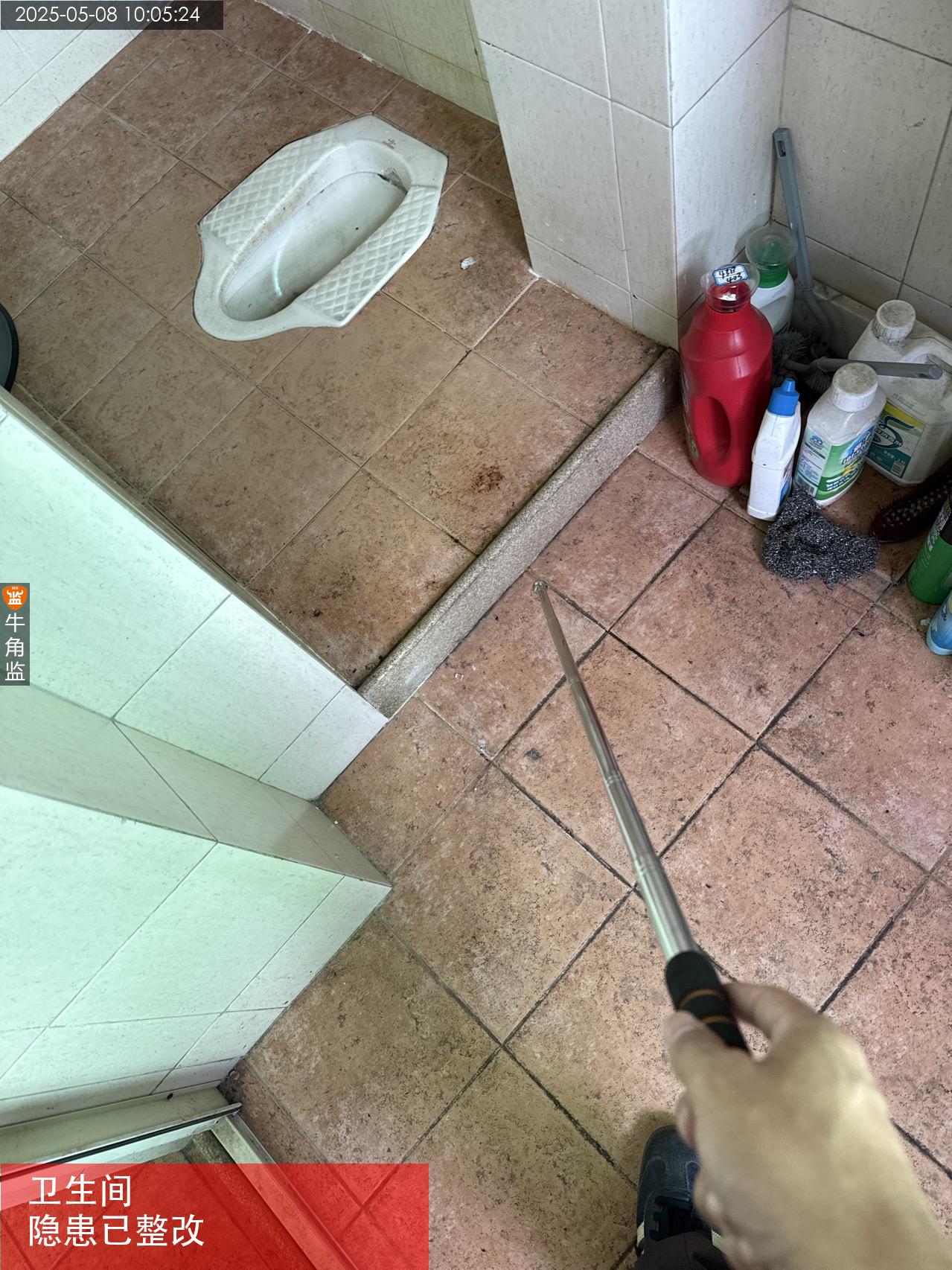

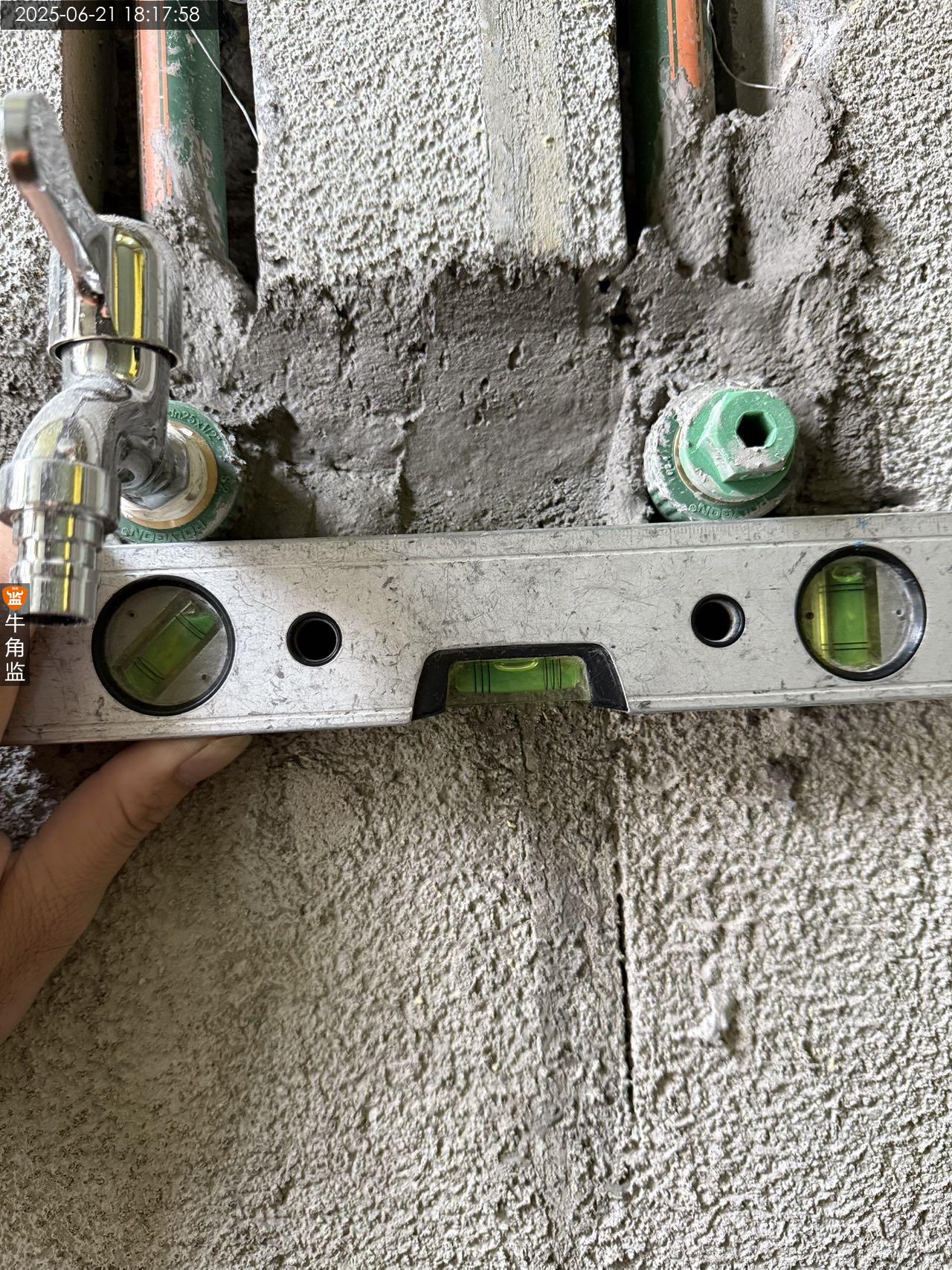

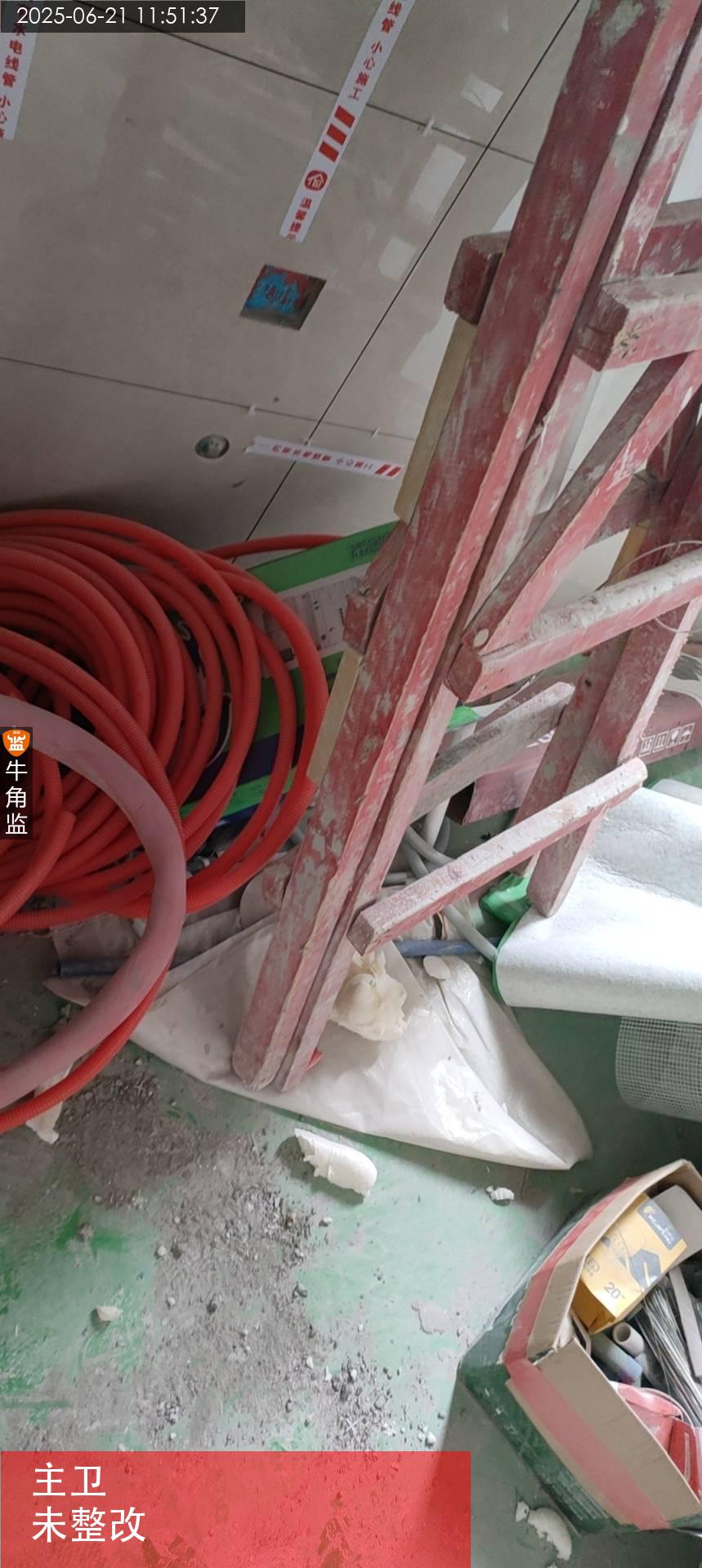

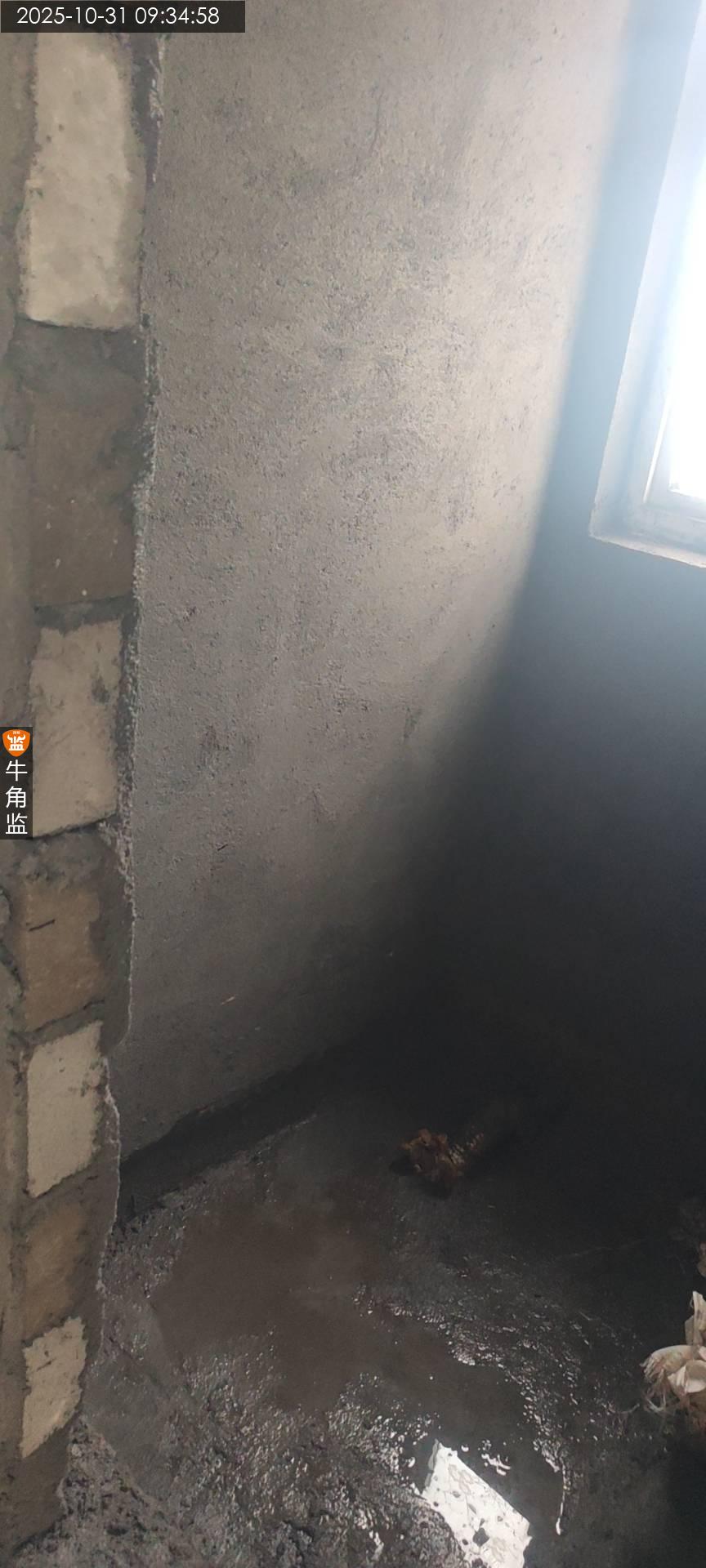

3、主卫未单独设置回路与三个房间普插同一组回路,建议卫生间设置单独回路。

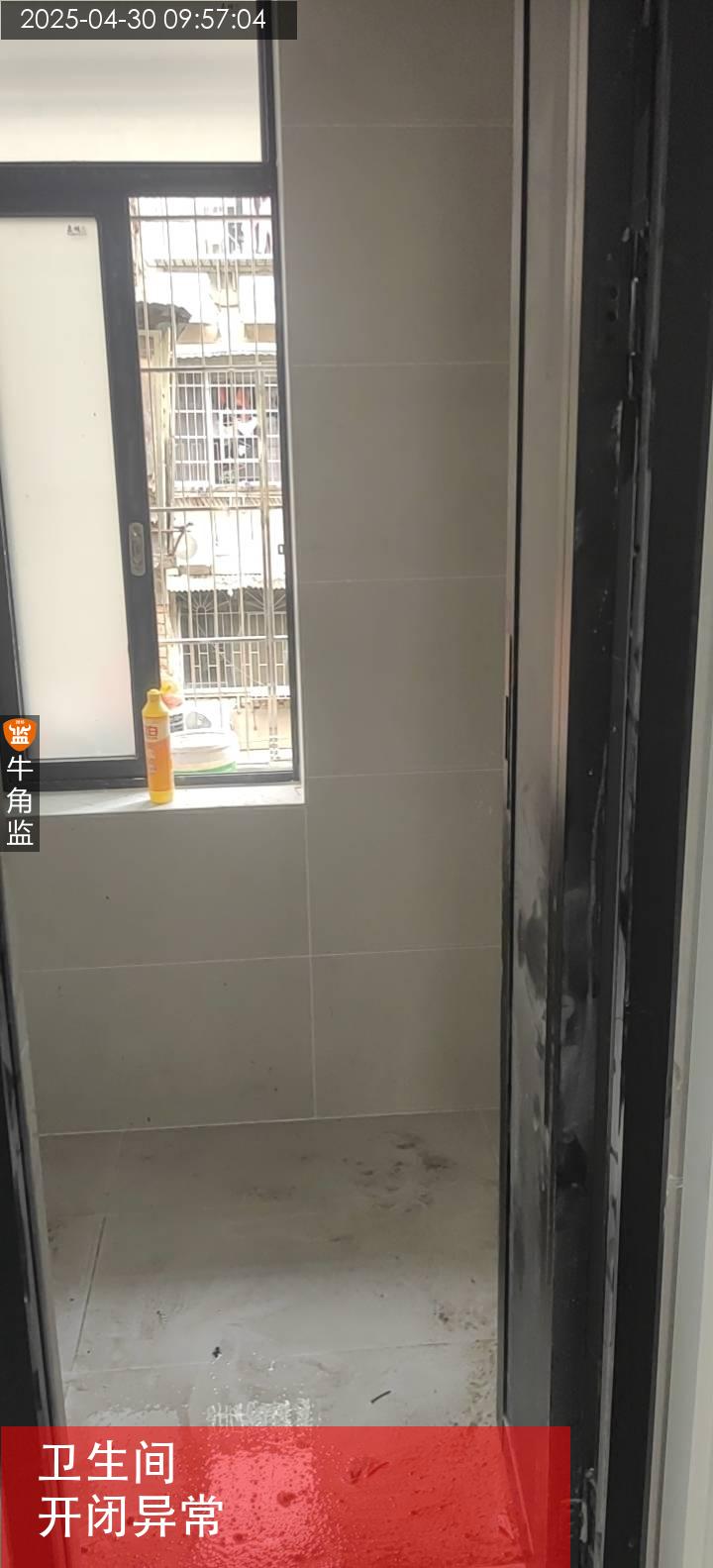

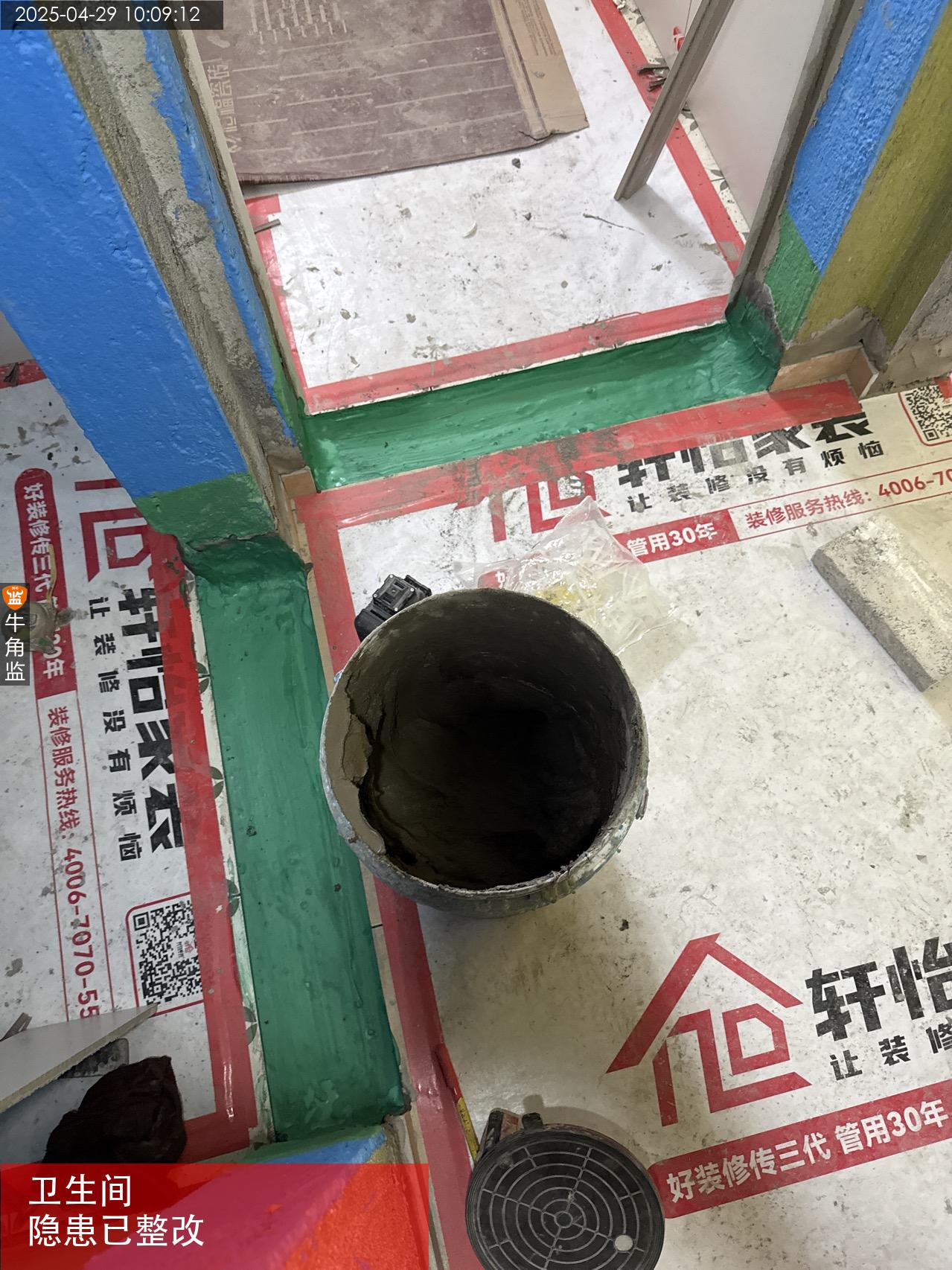

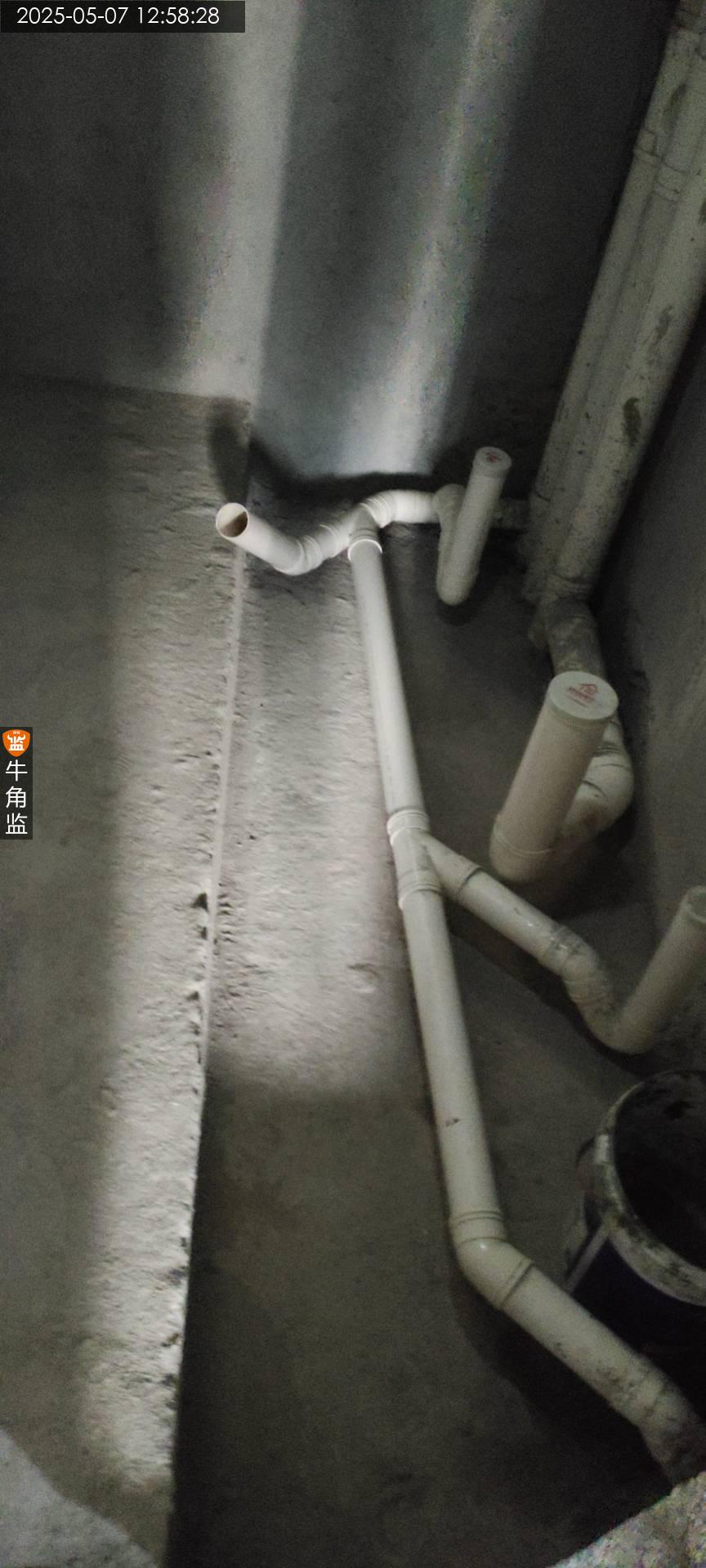

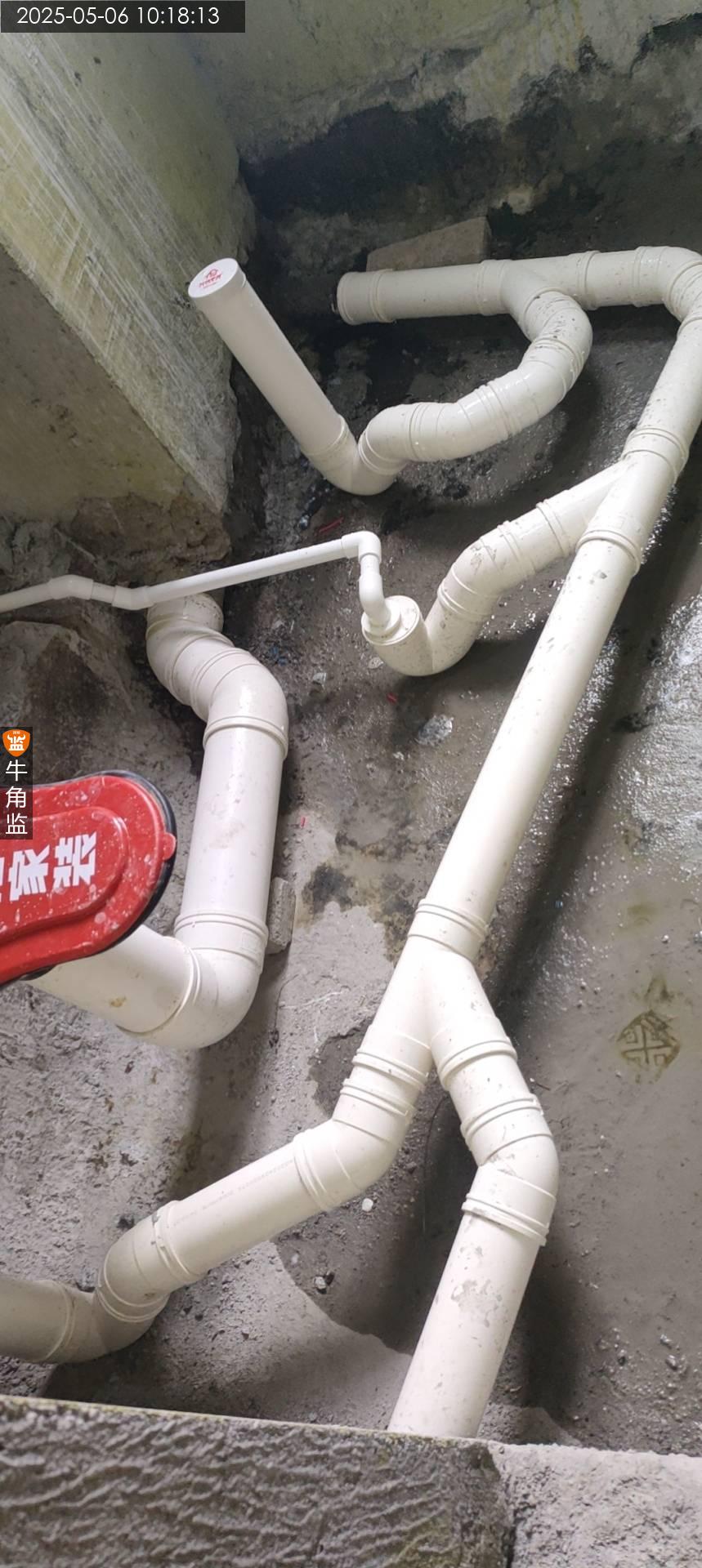

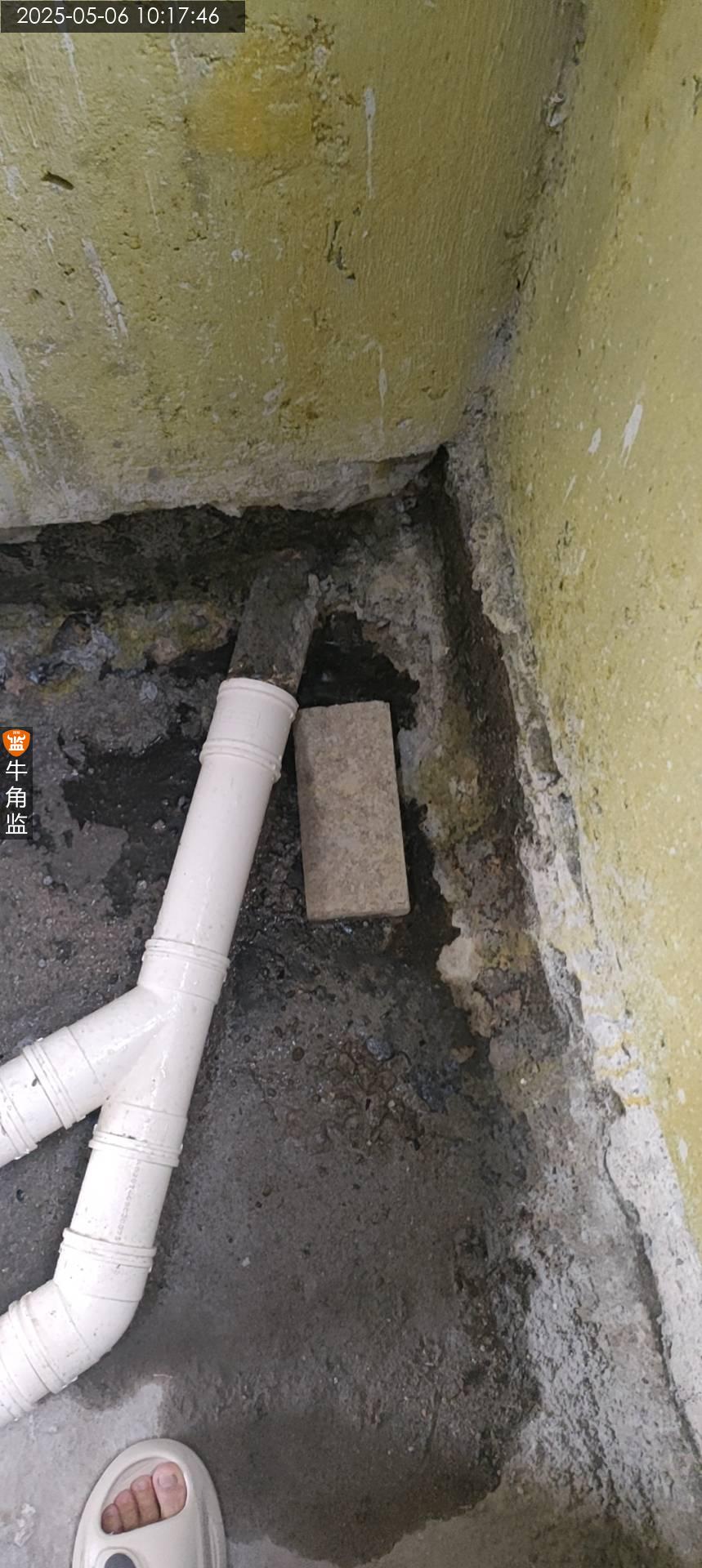

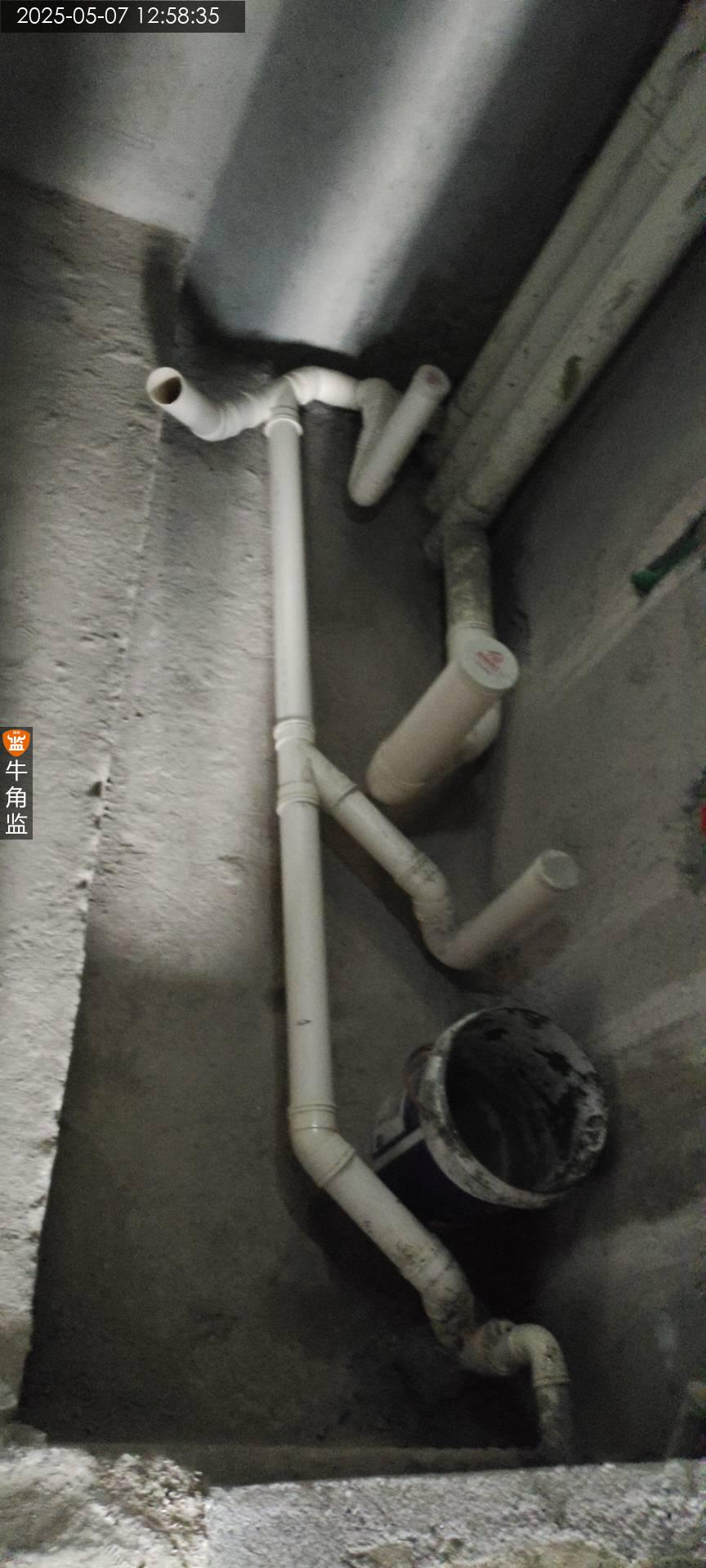

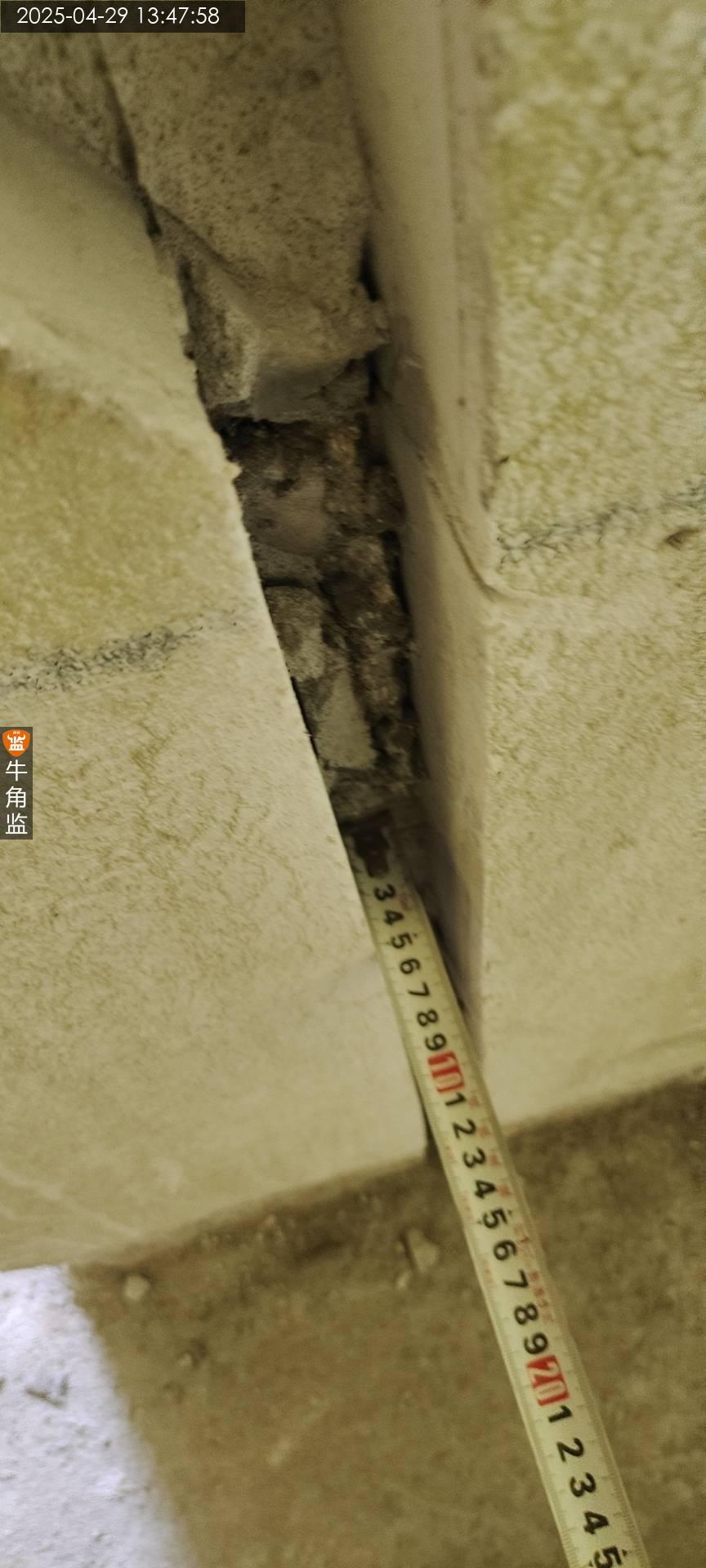

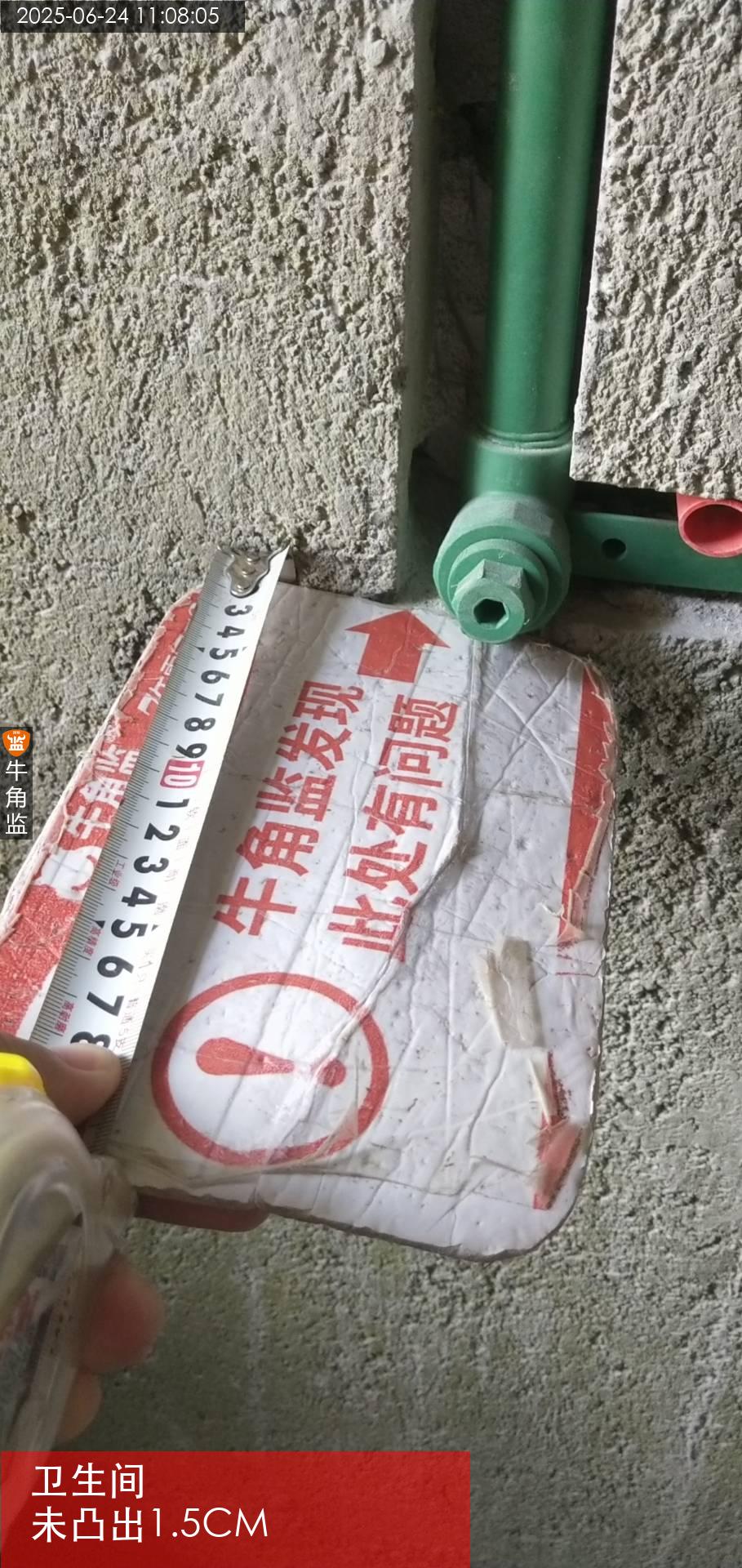

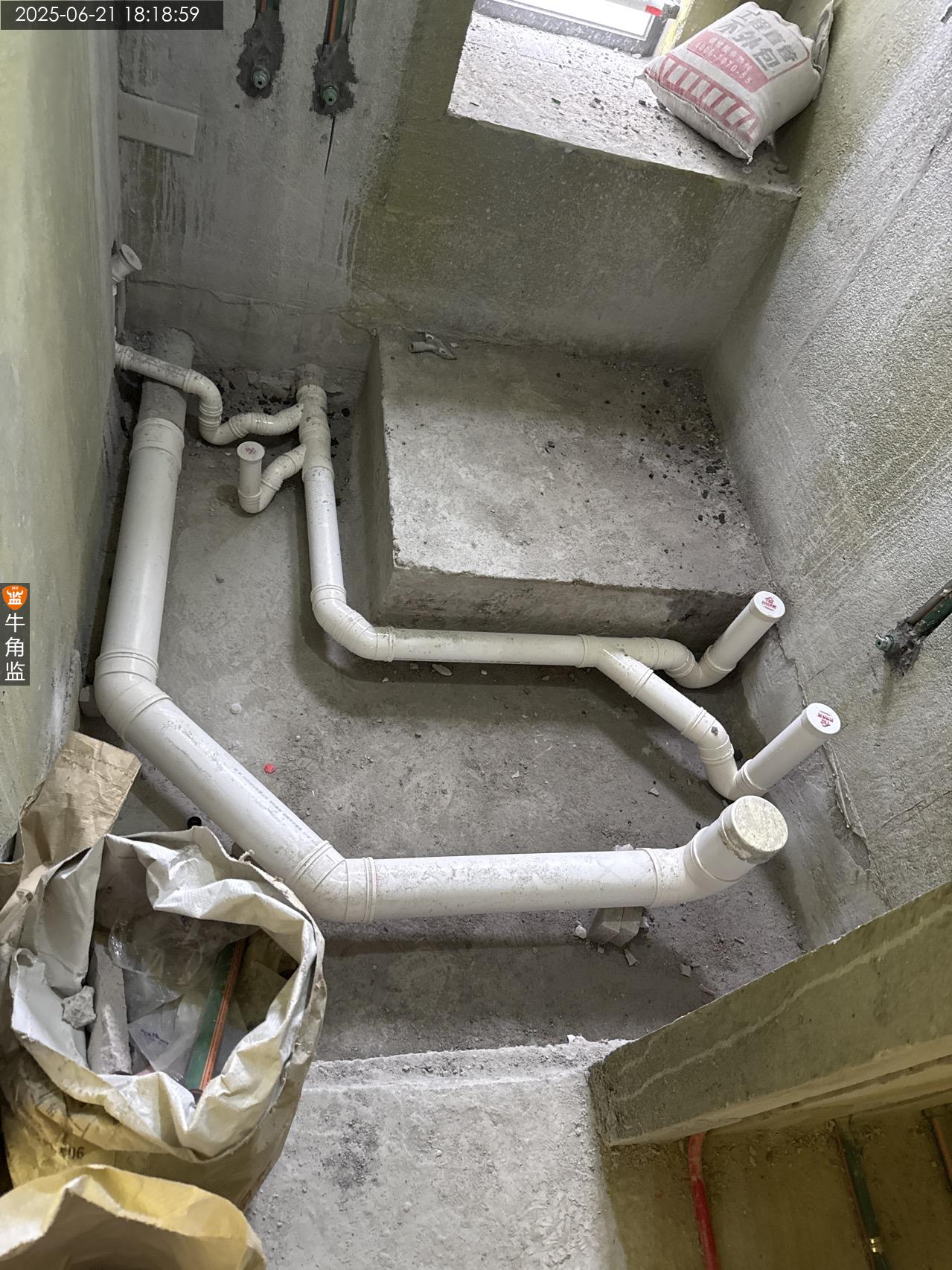

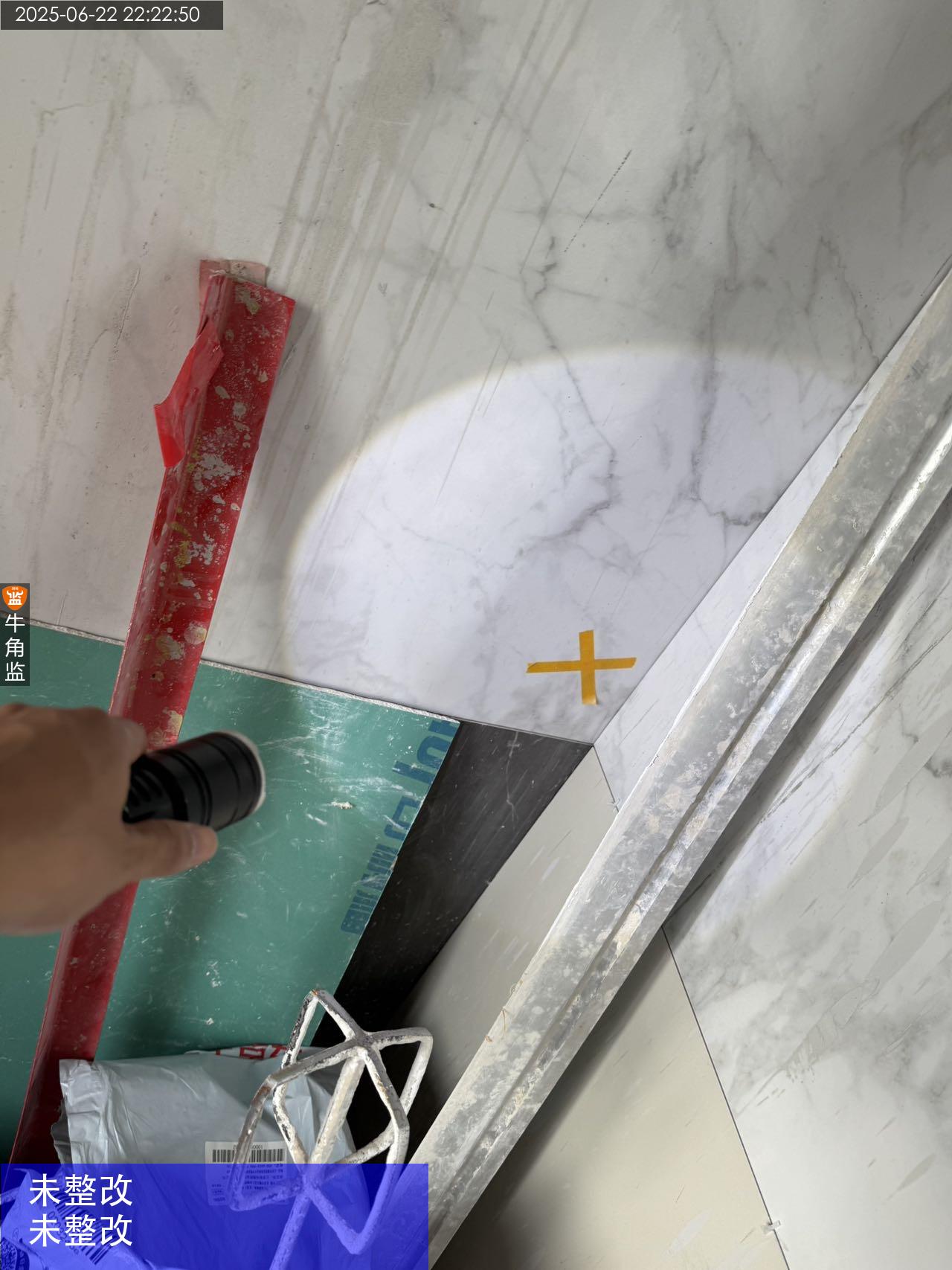

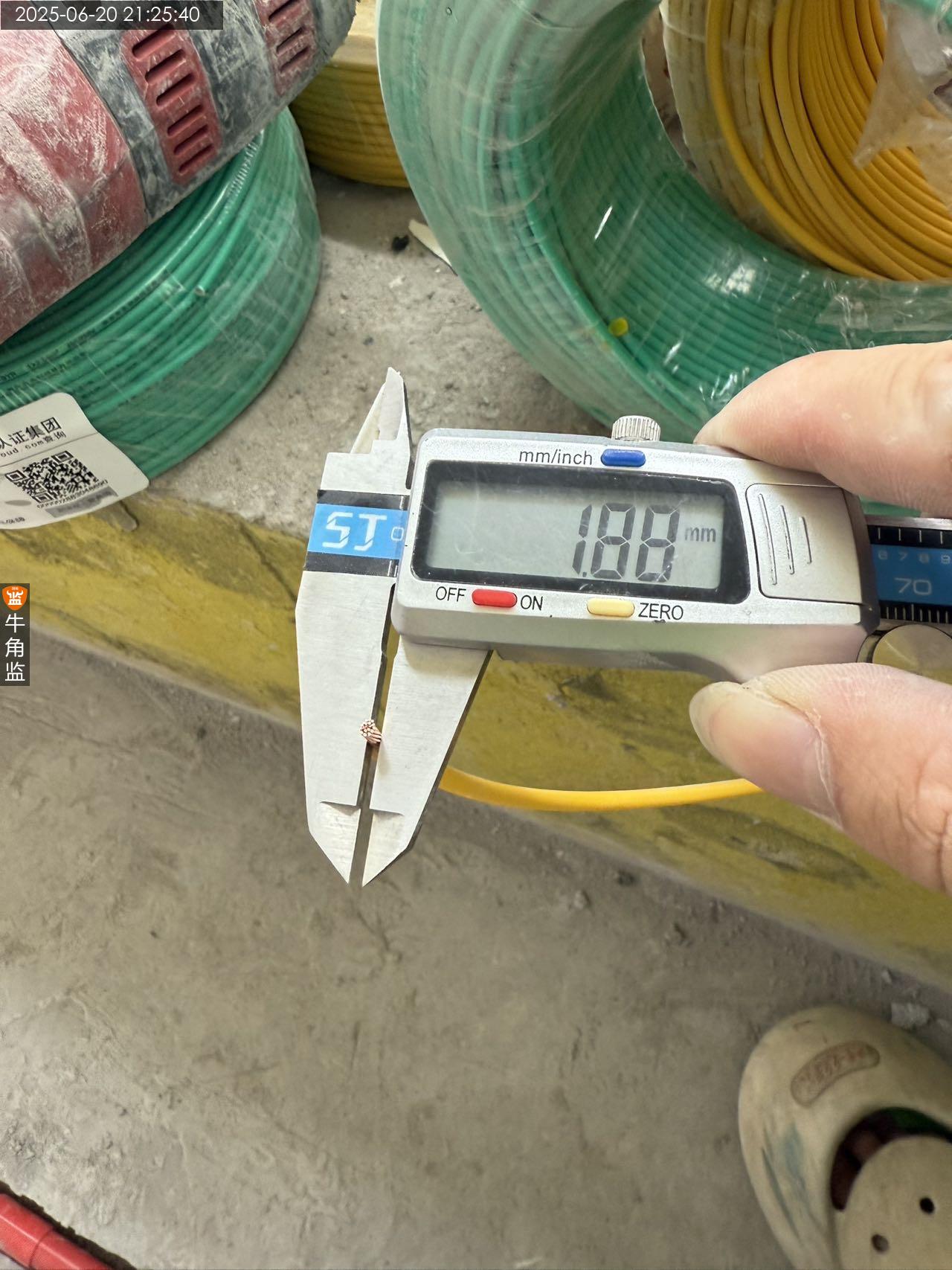

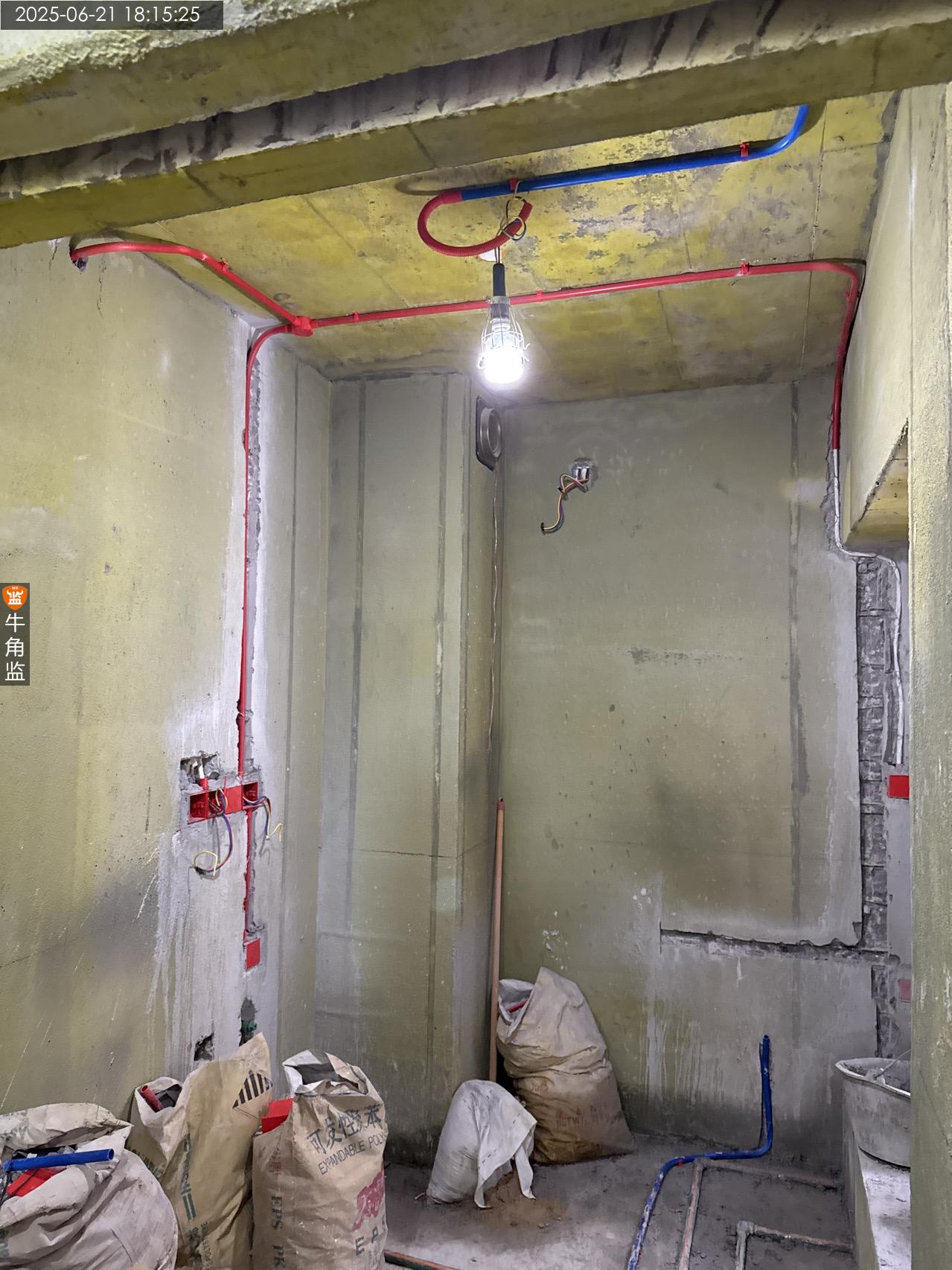

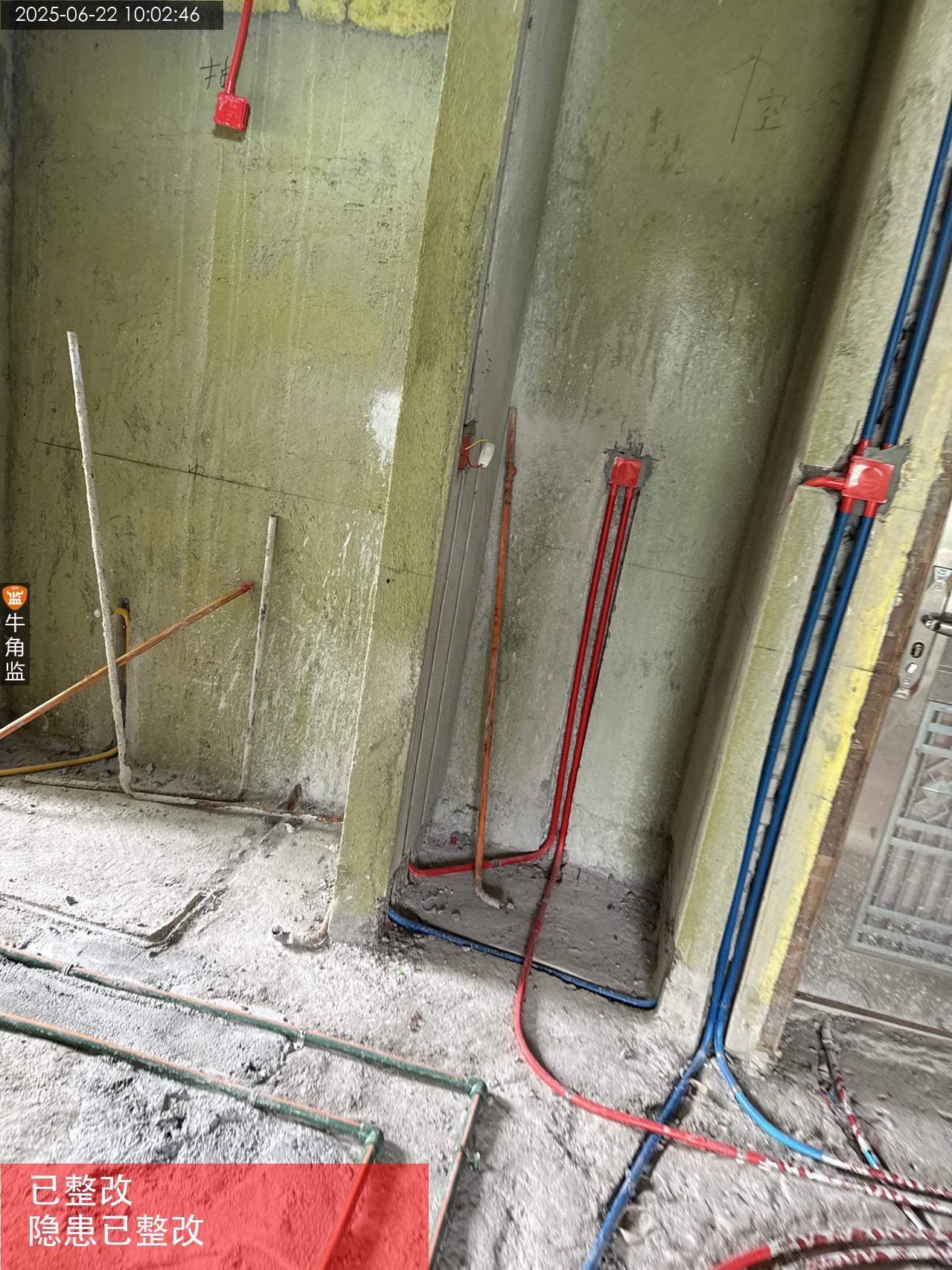

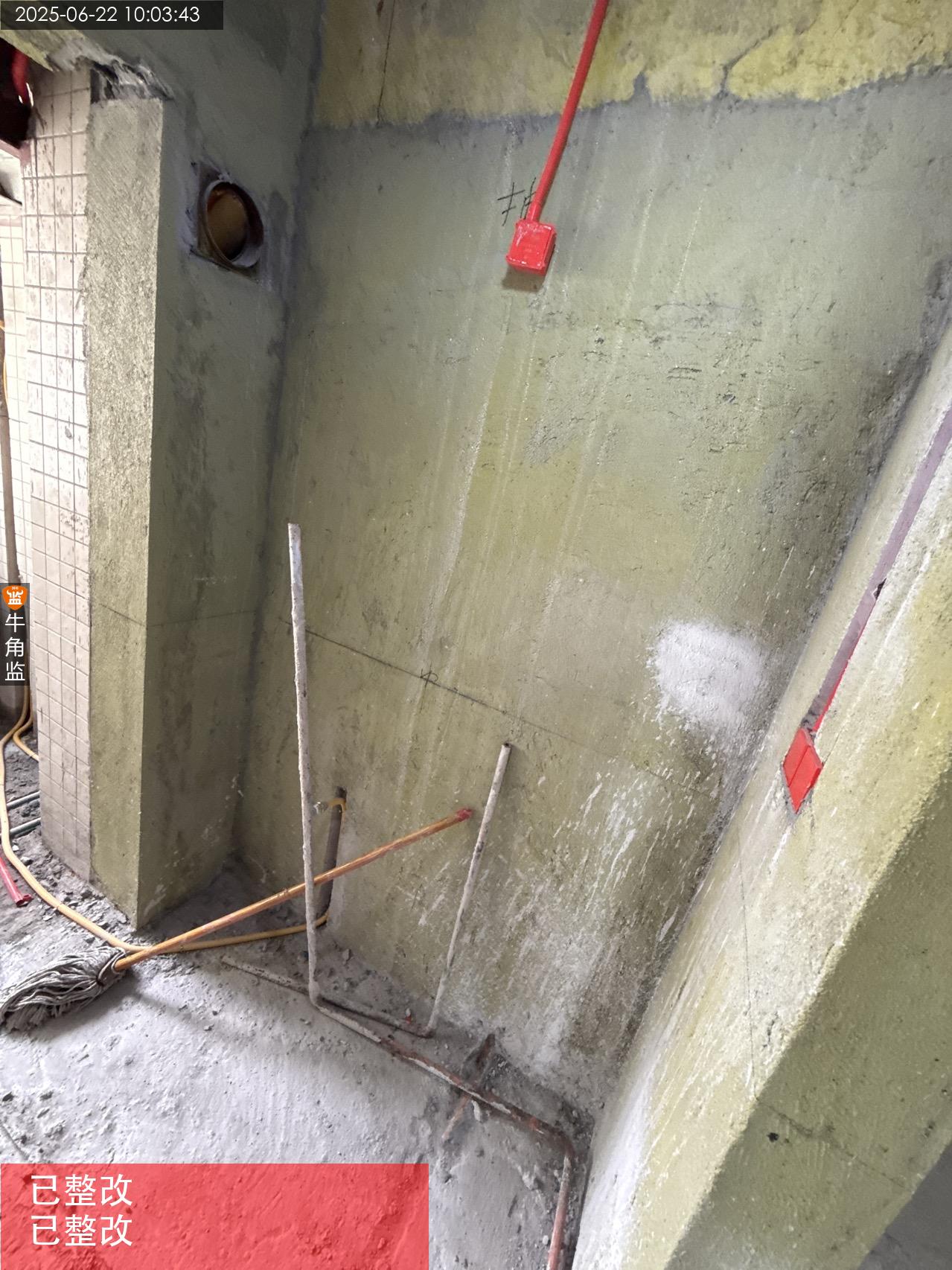

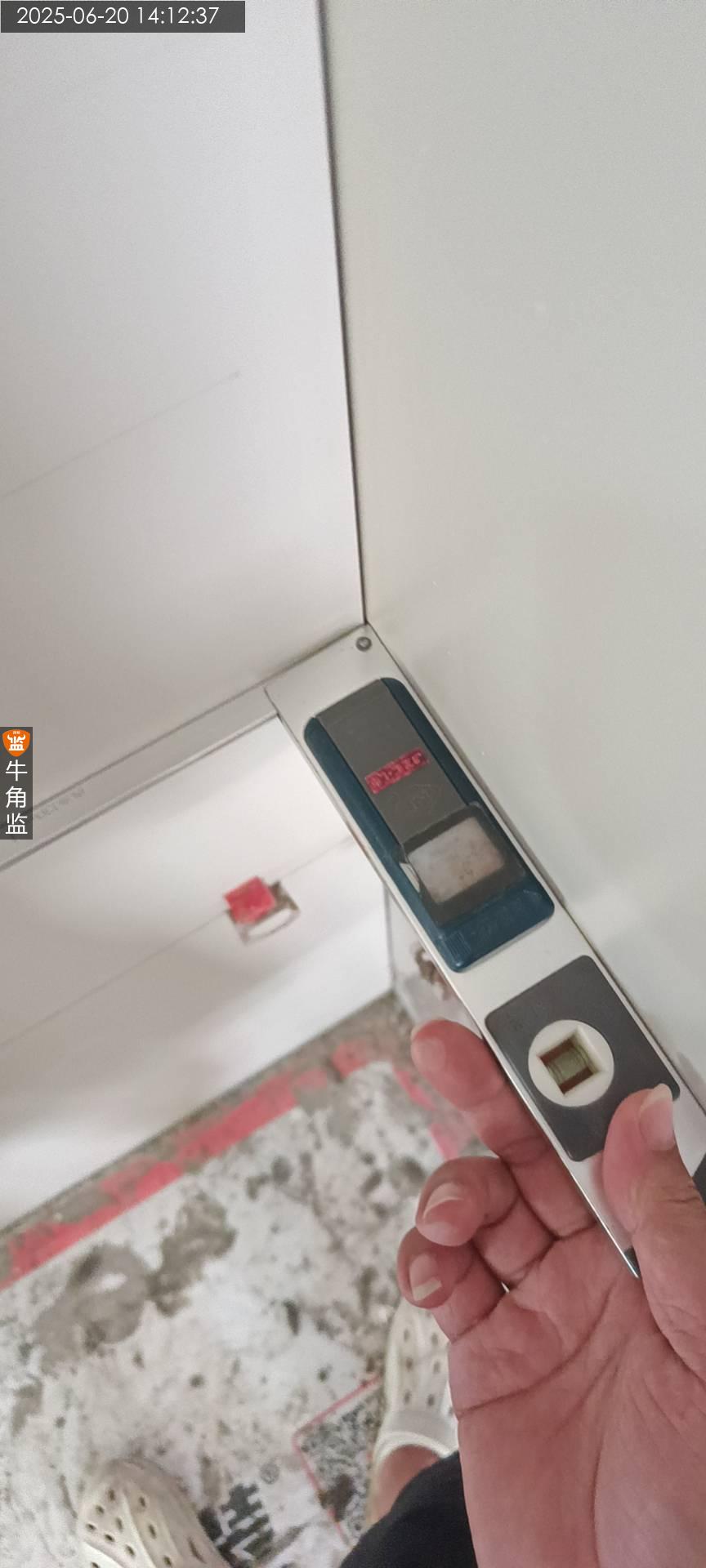

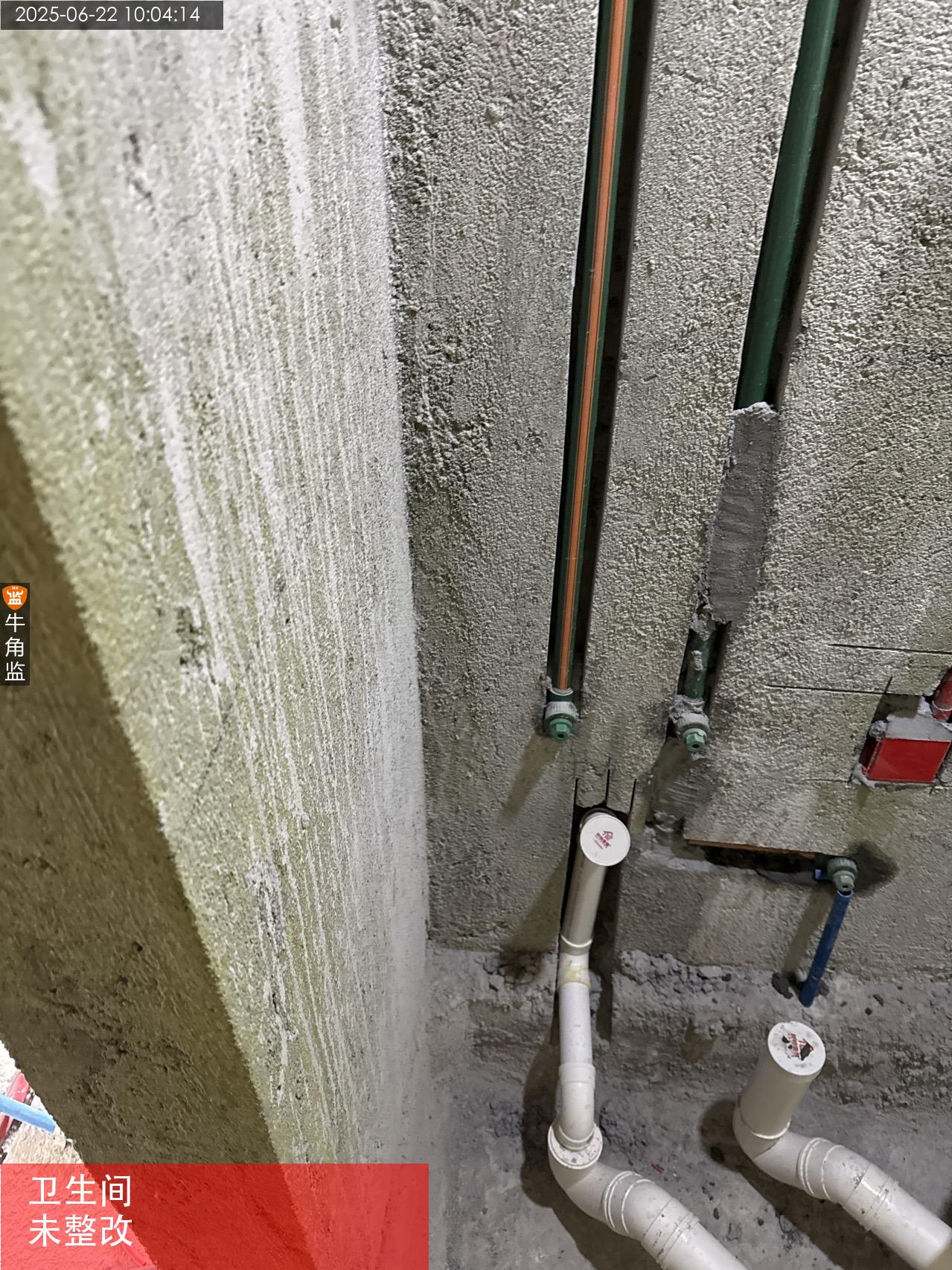

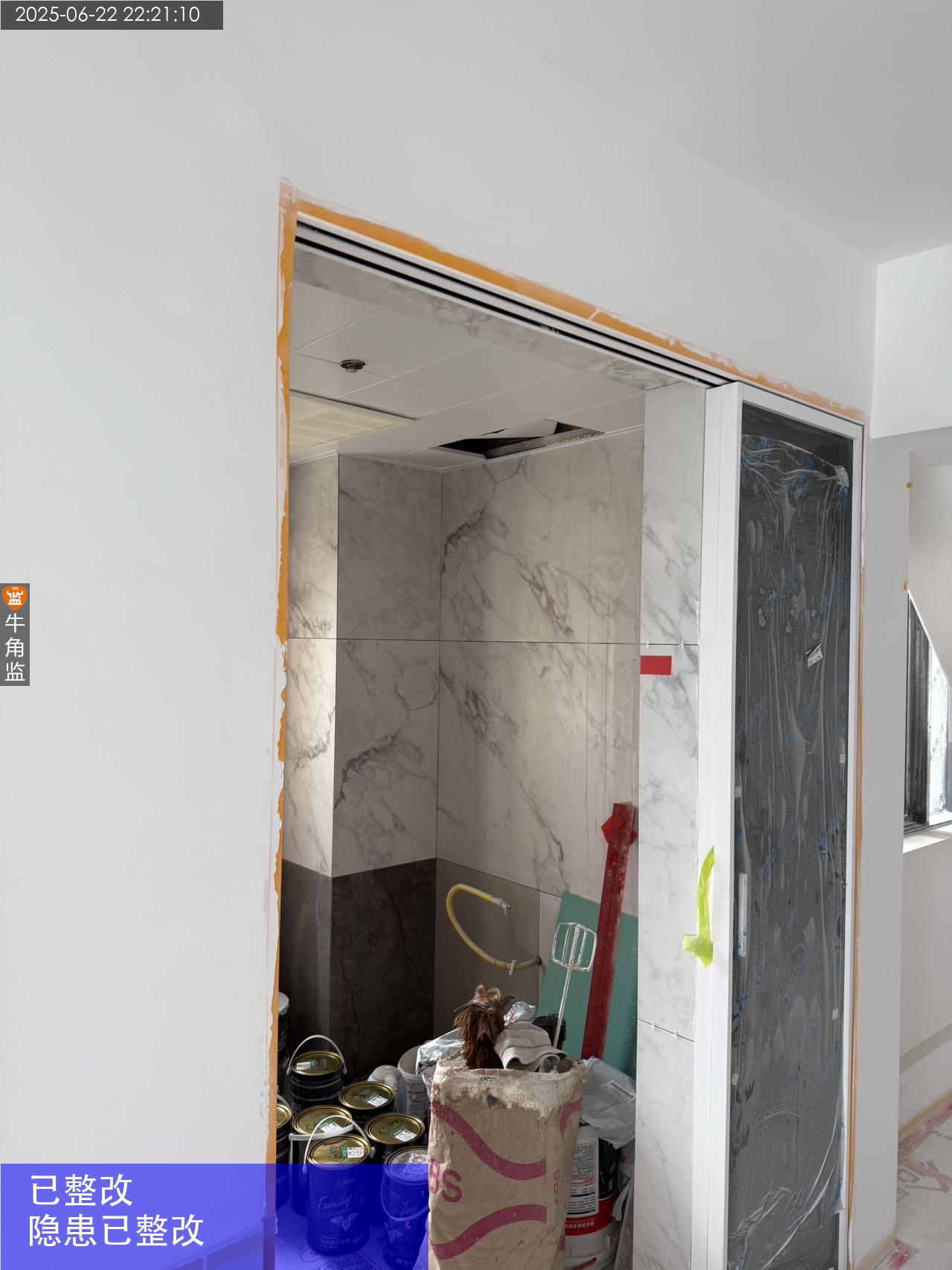

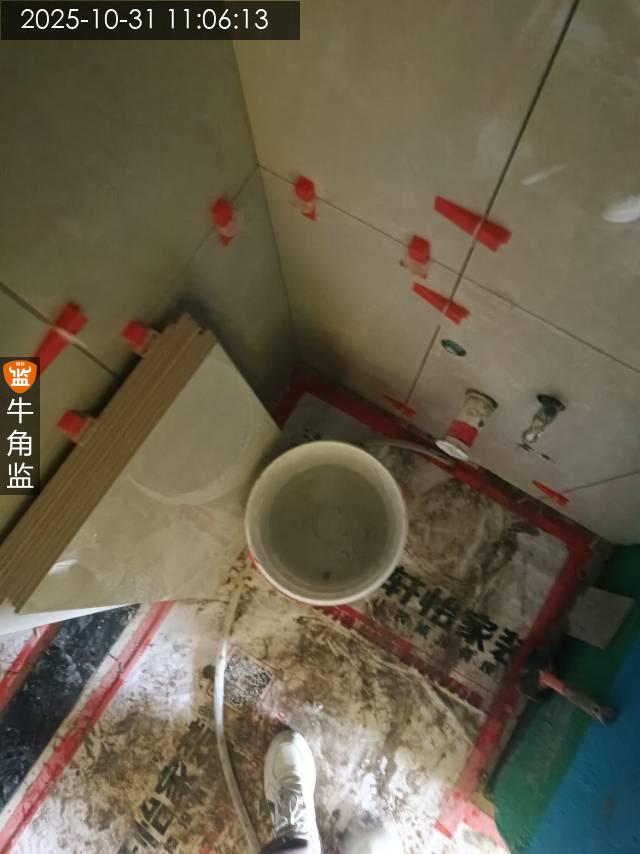

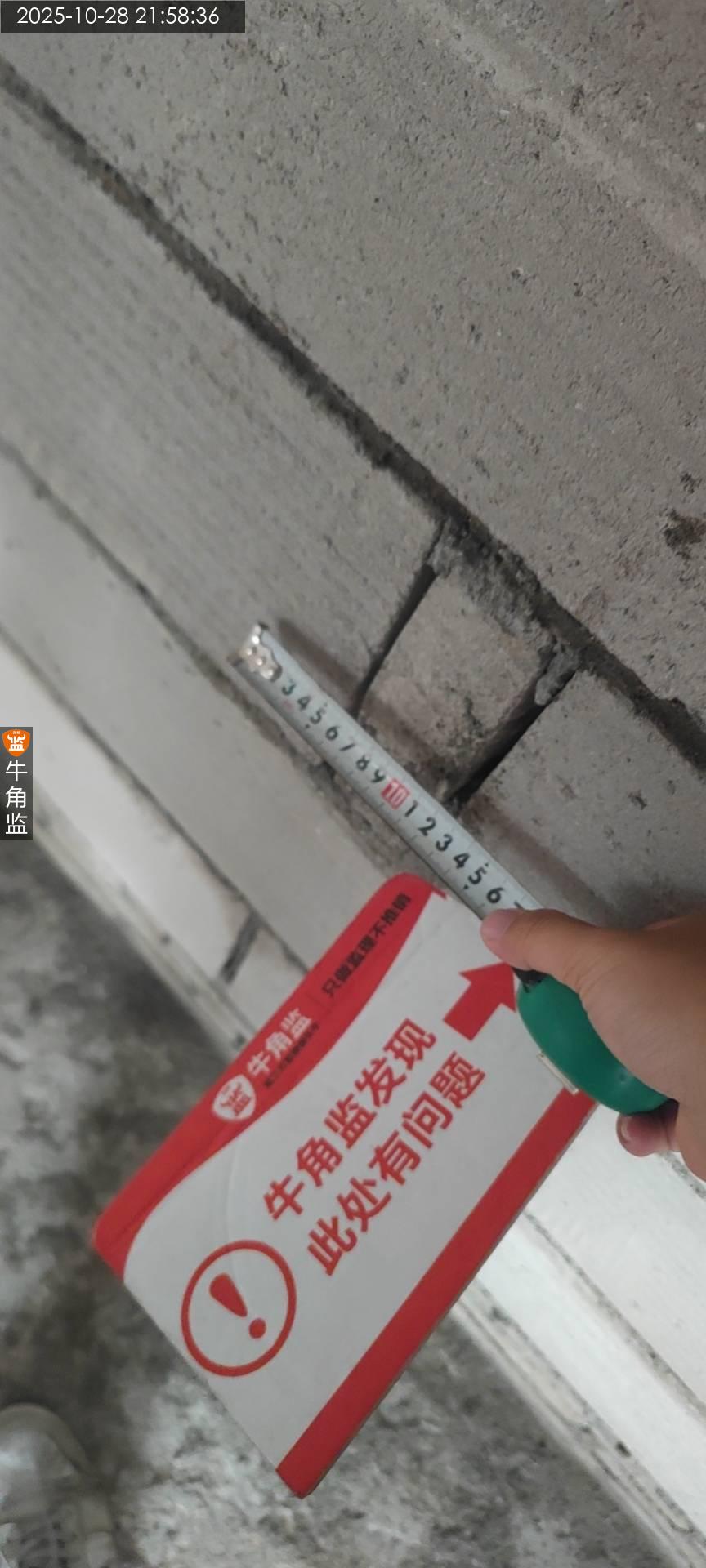

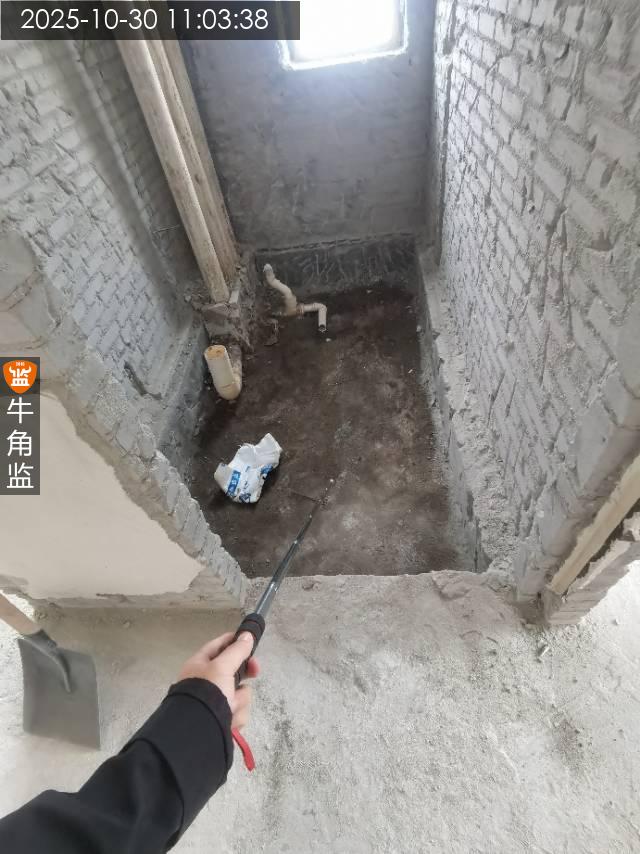

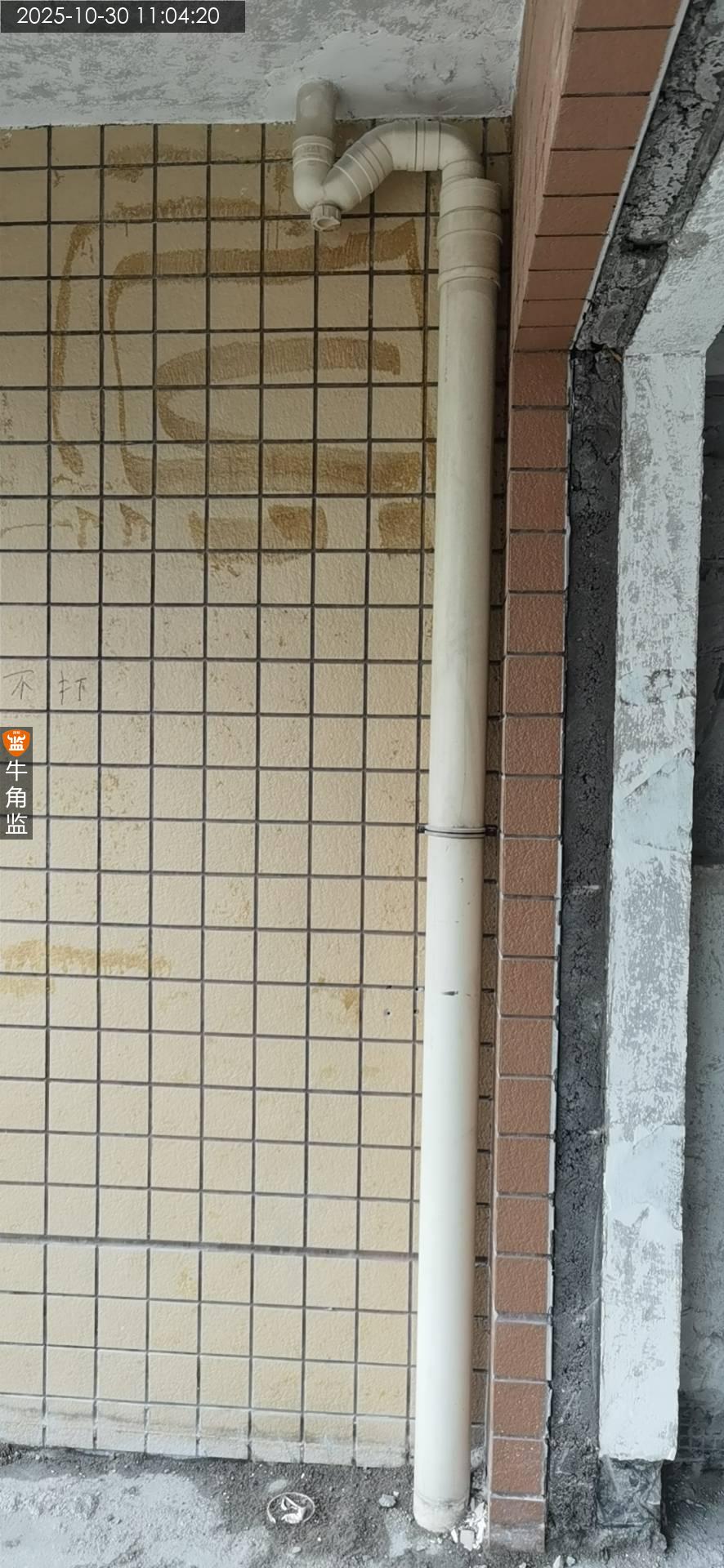

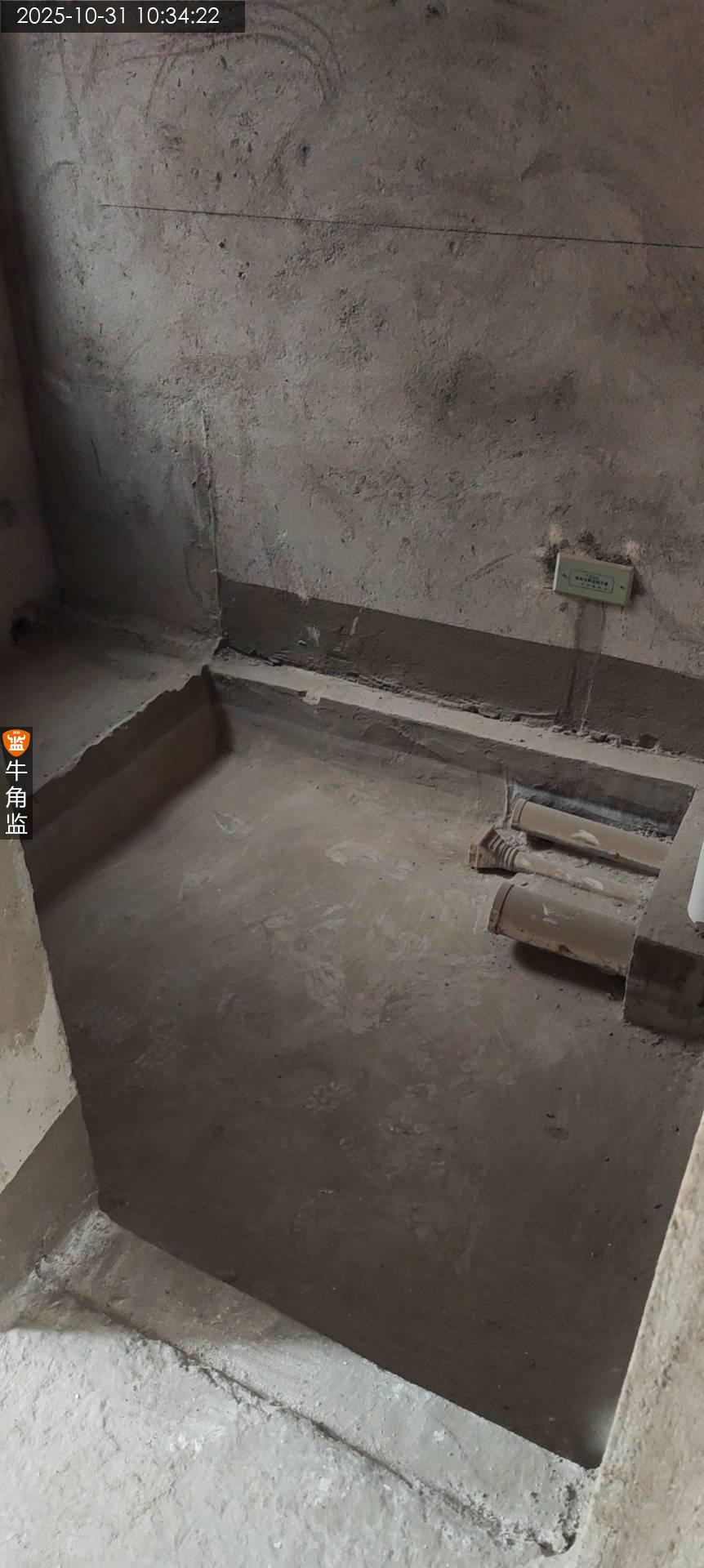

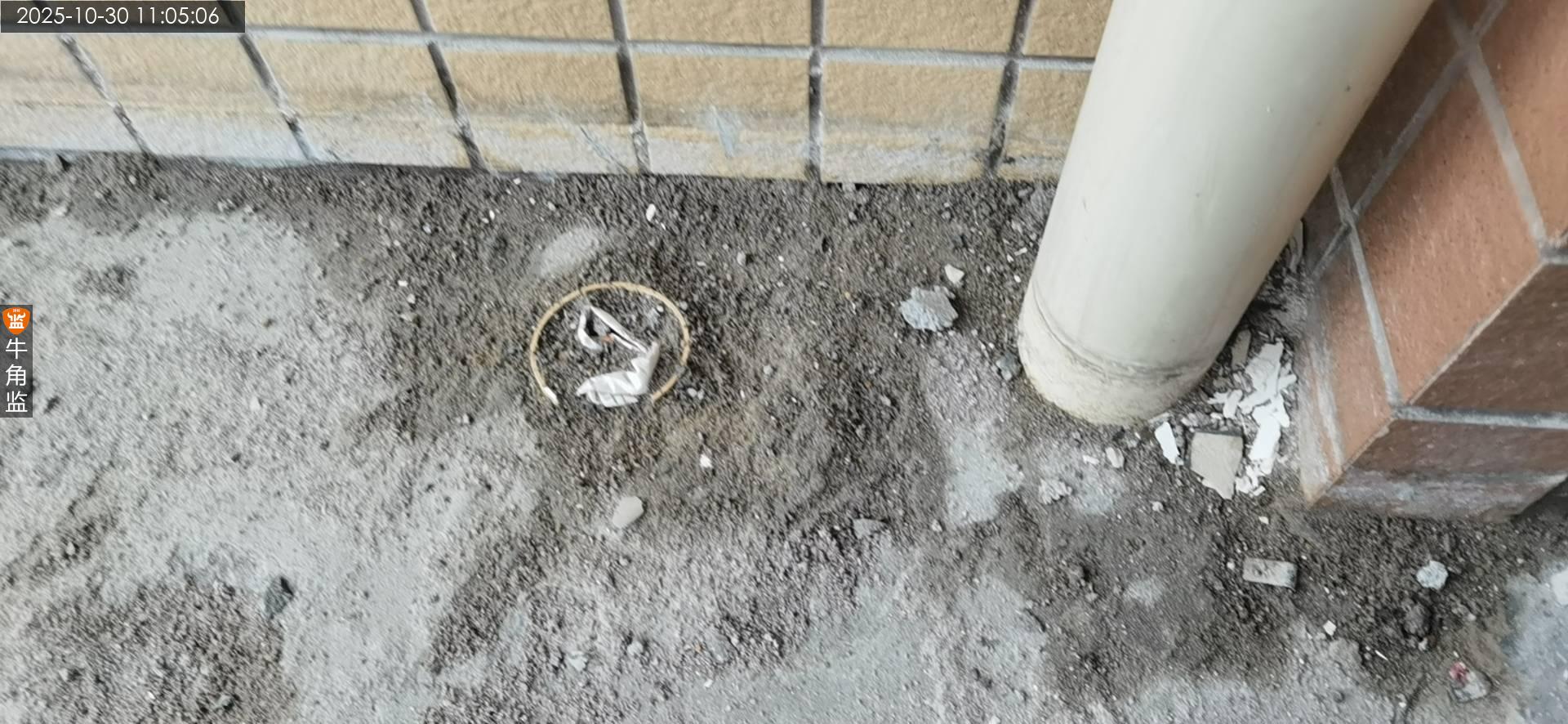

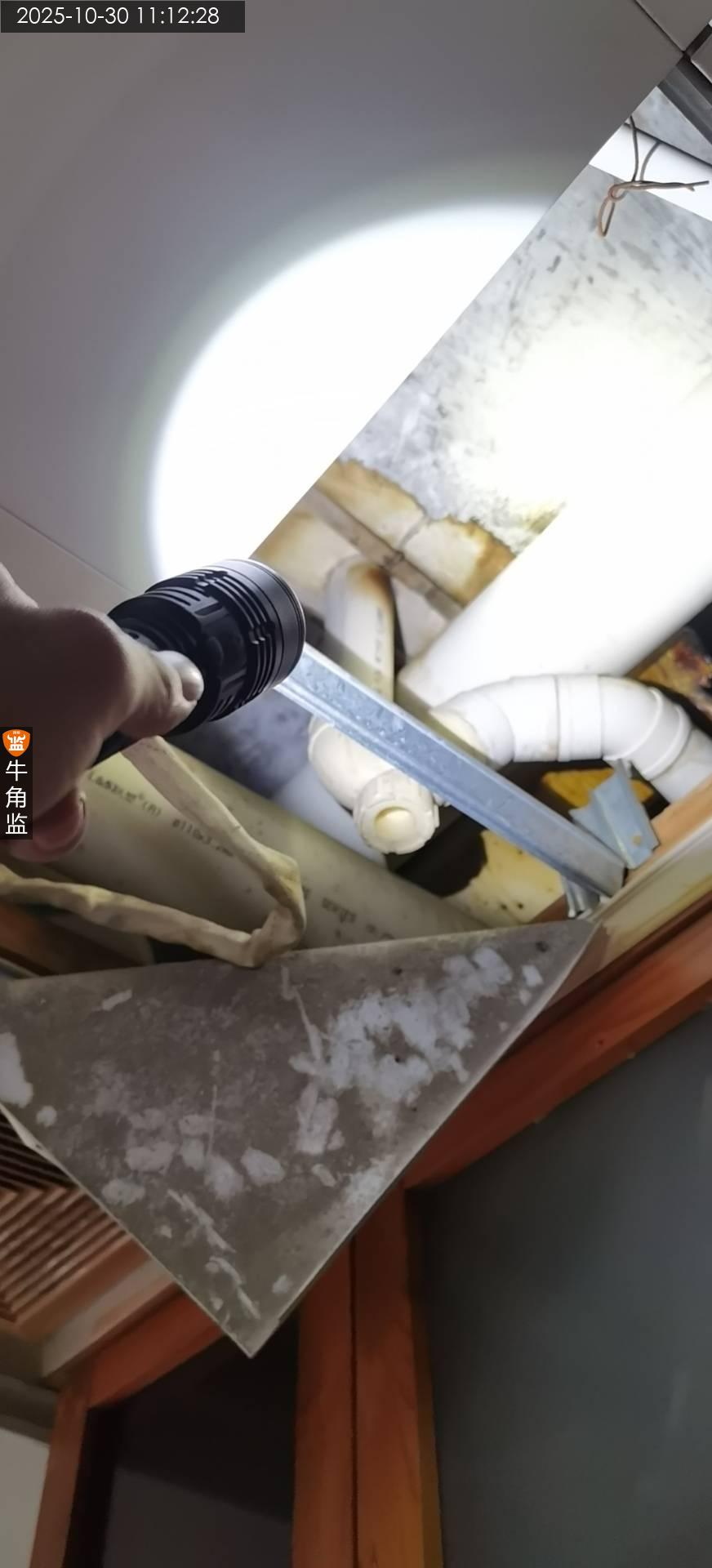

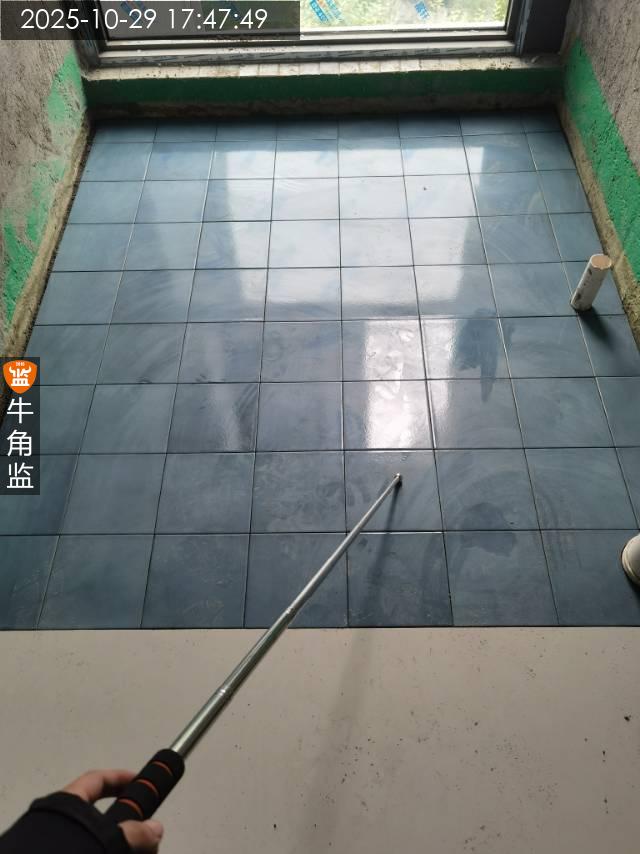

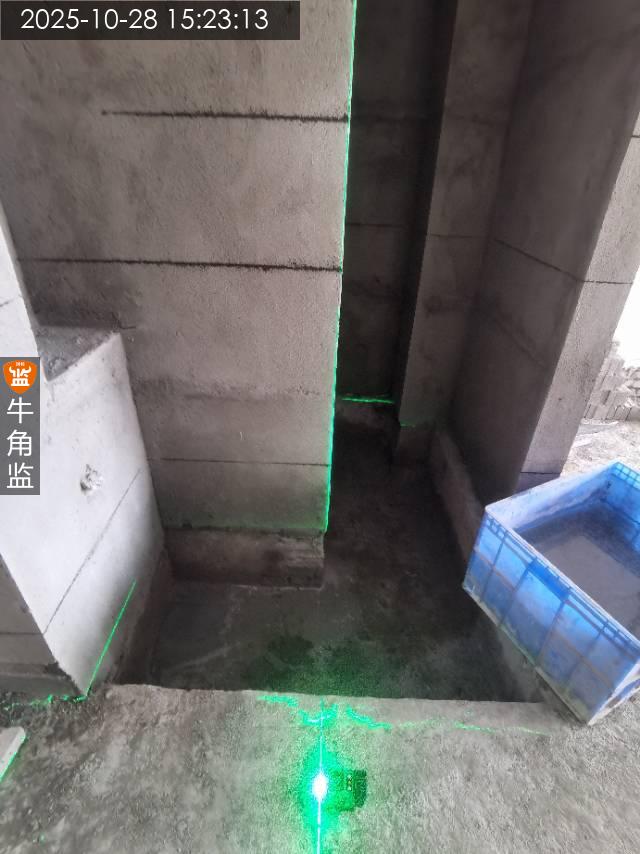

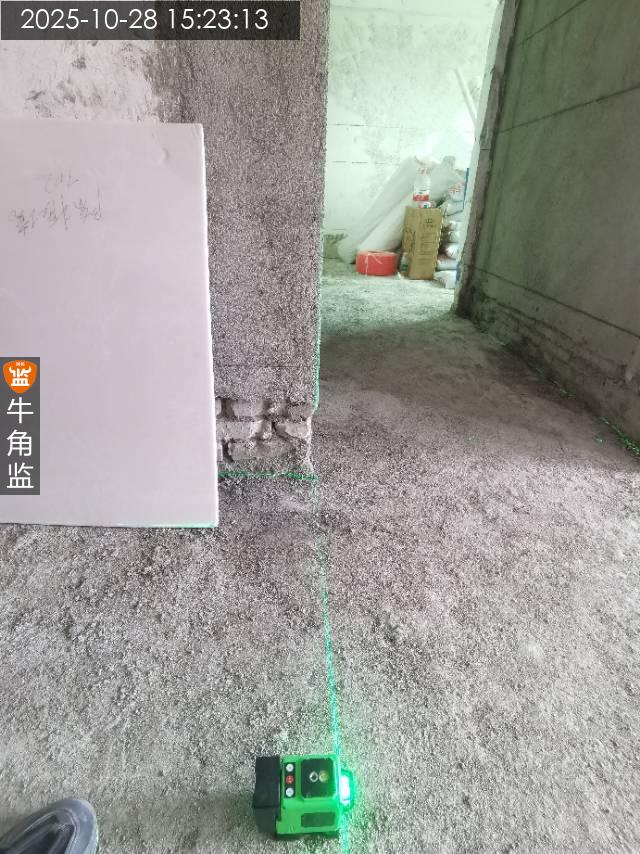

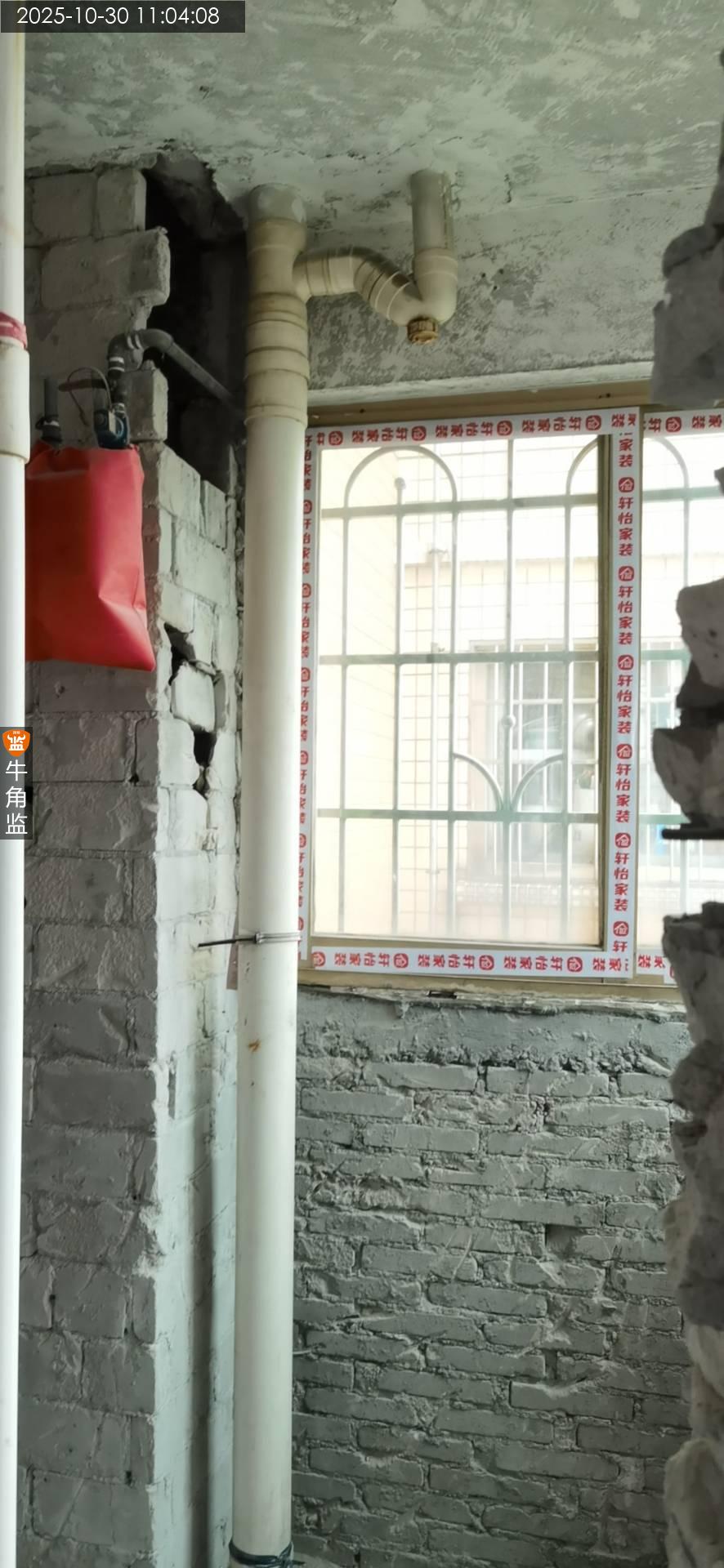

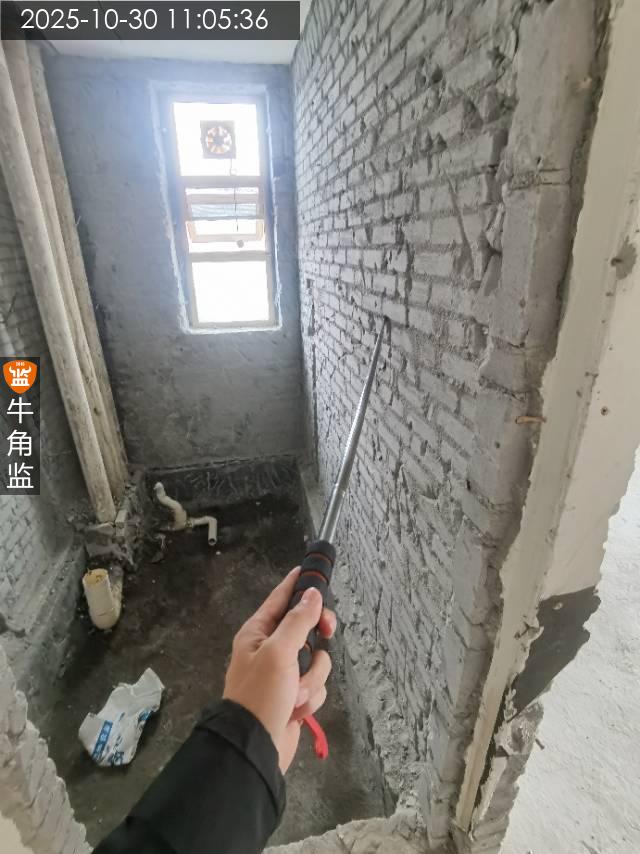

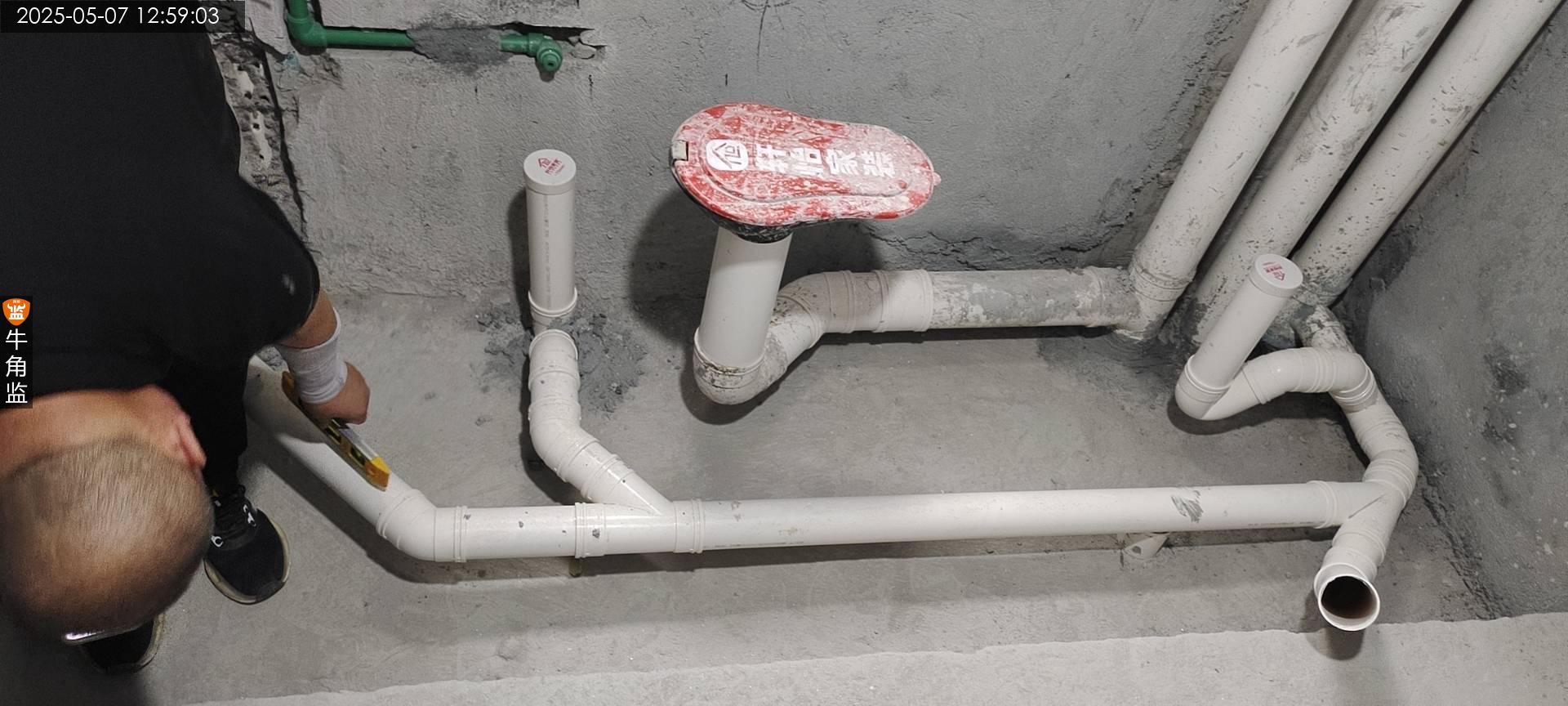

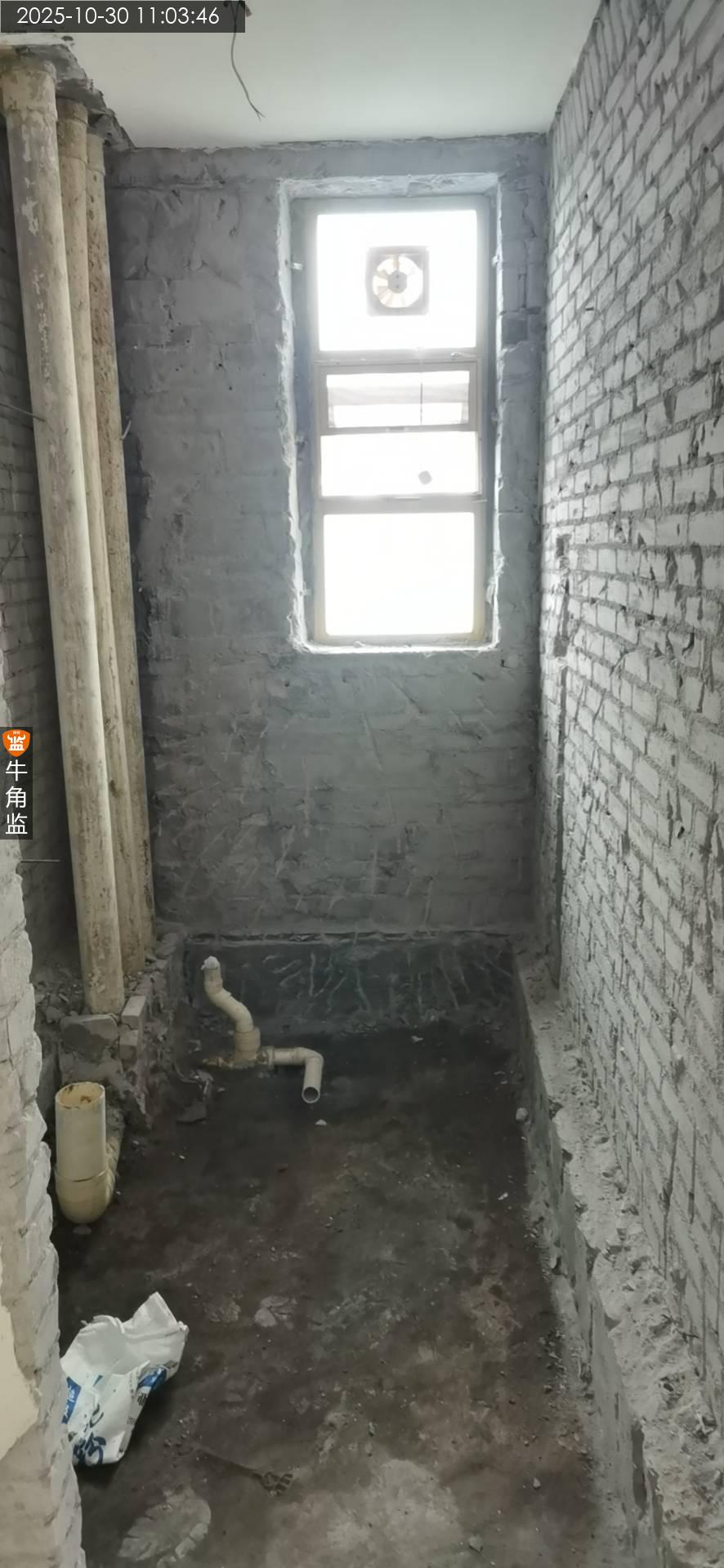

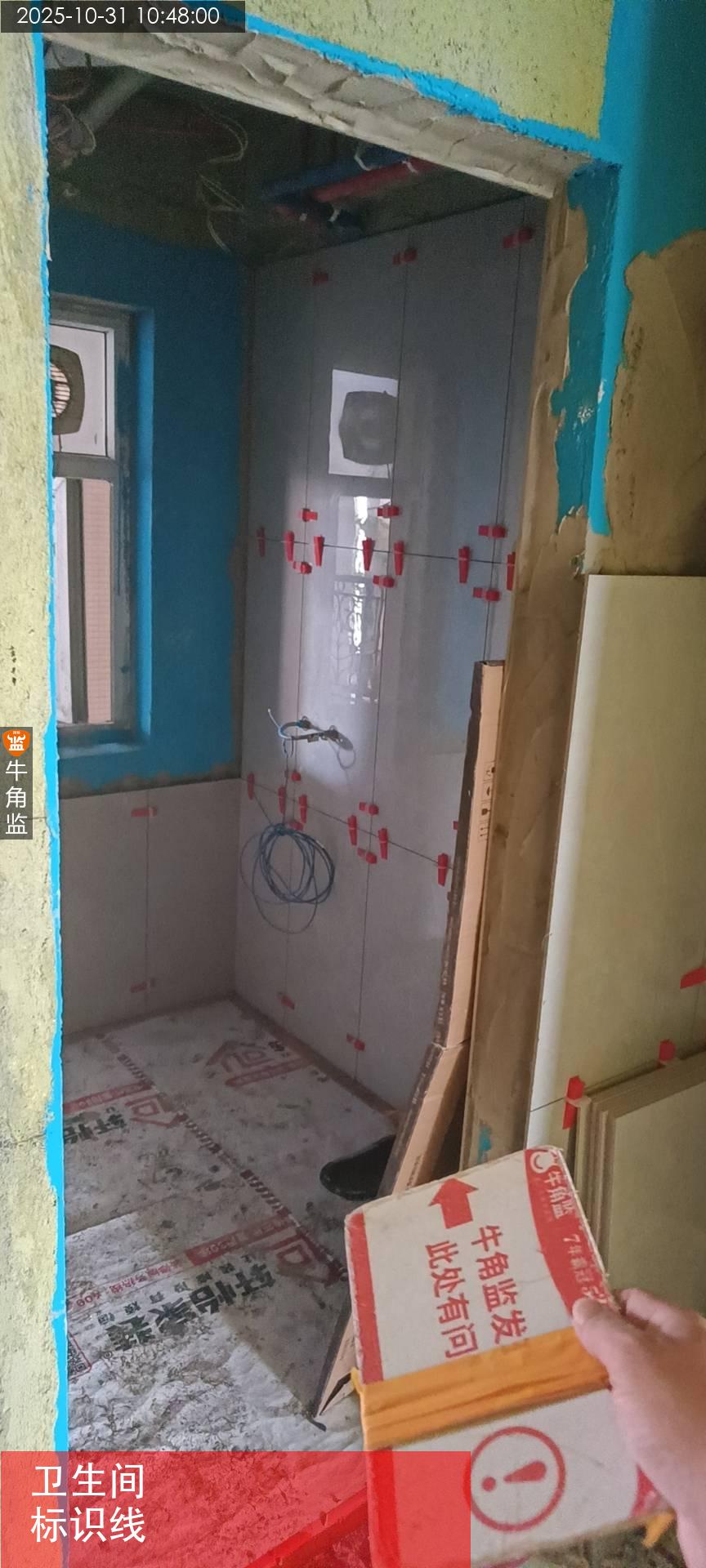

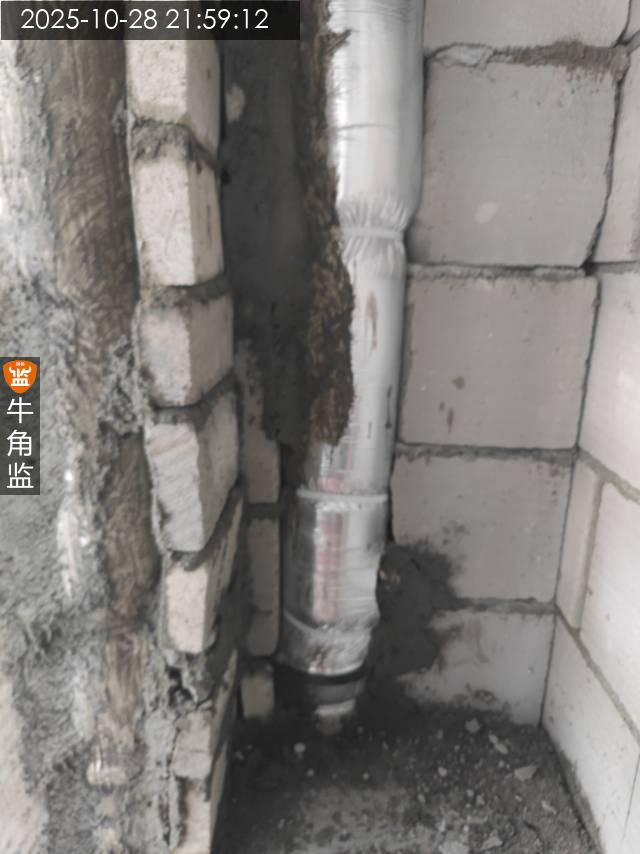

4、公卫未预留二次排水口,影响后期防水。;整改建议:要求重新预留设置二次排水口。

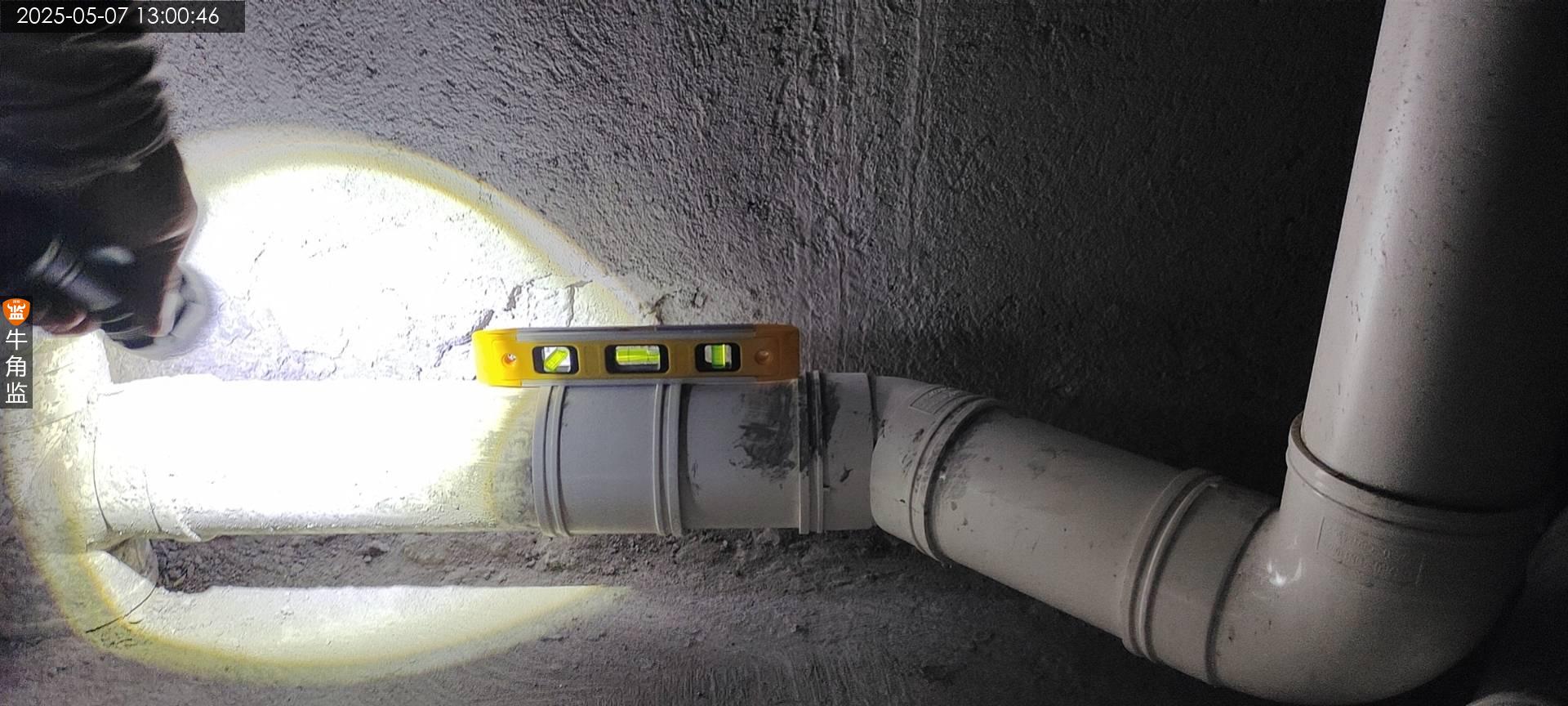

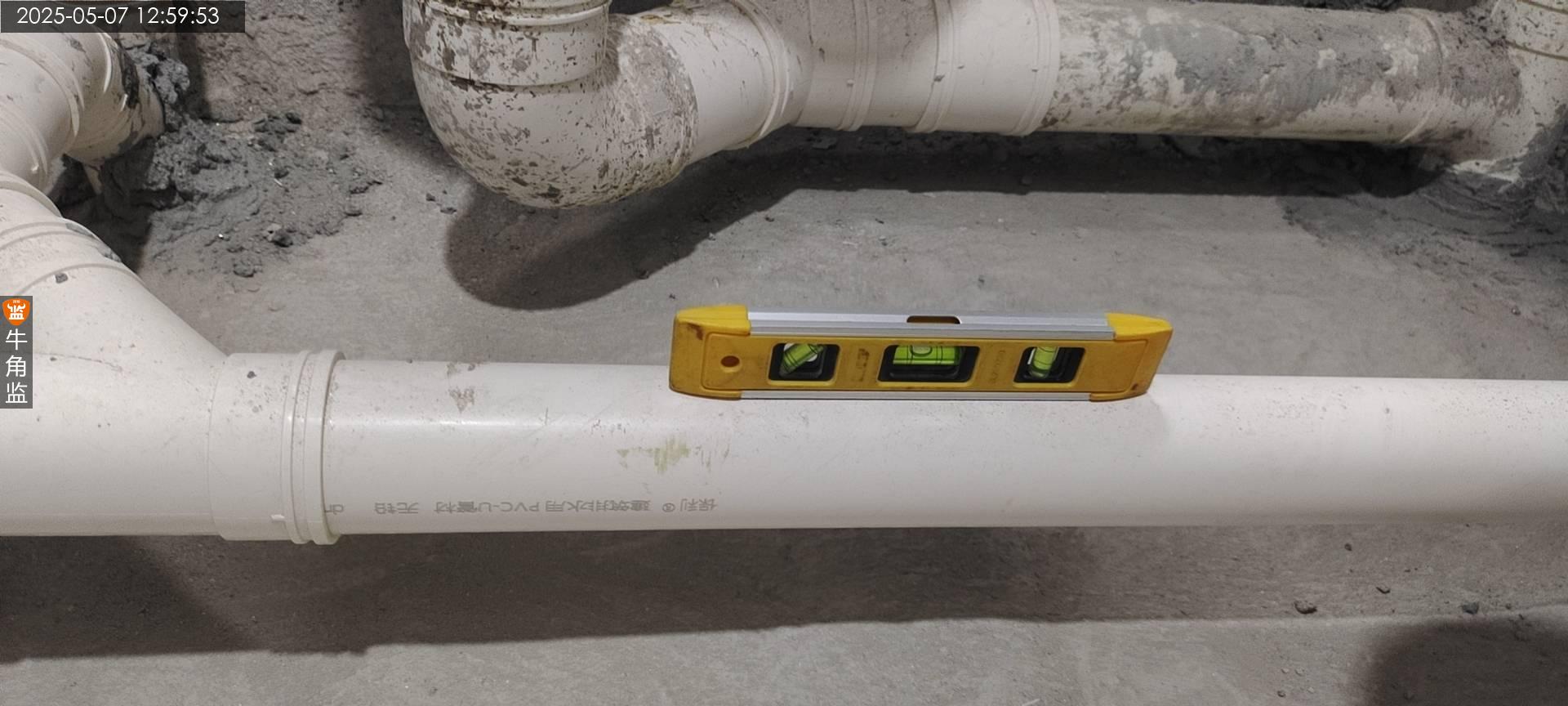

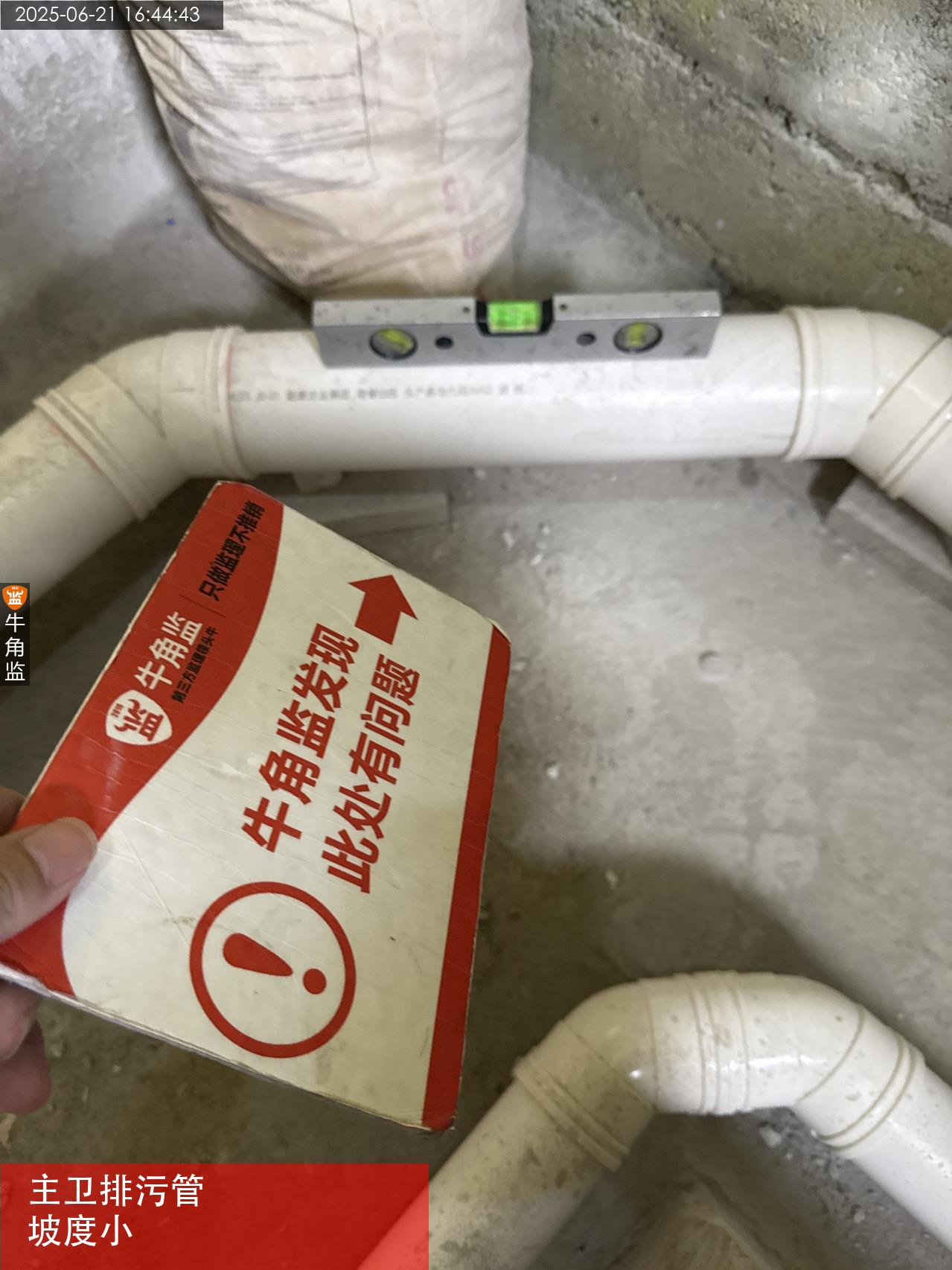

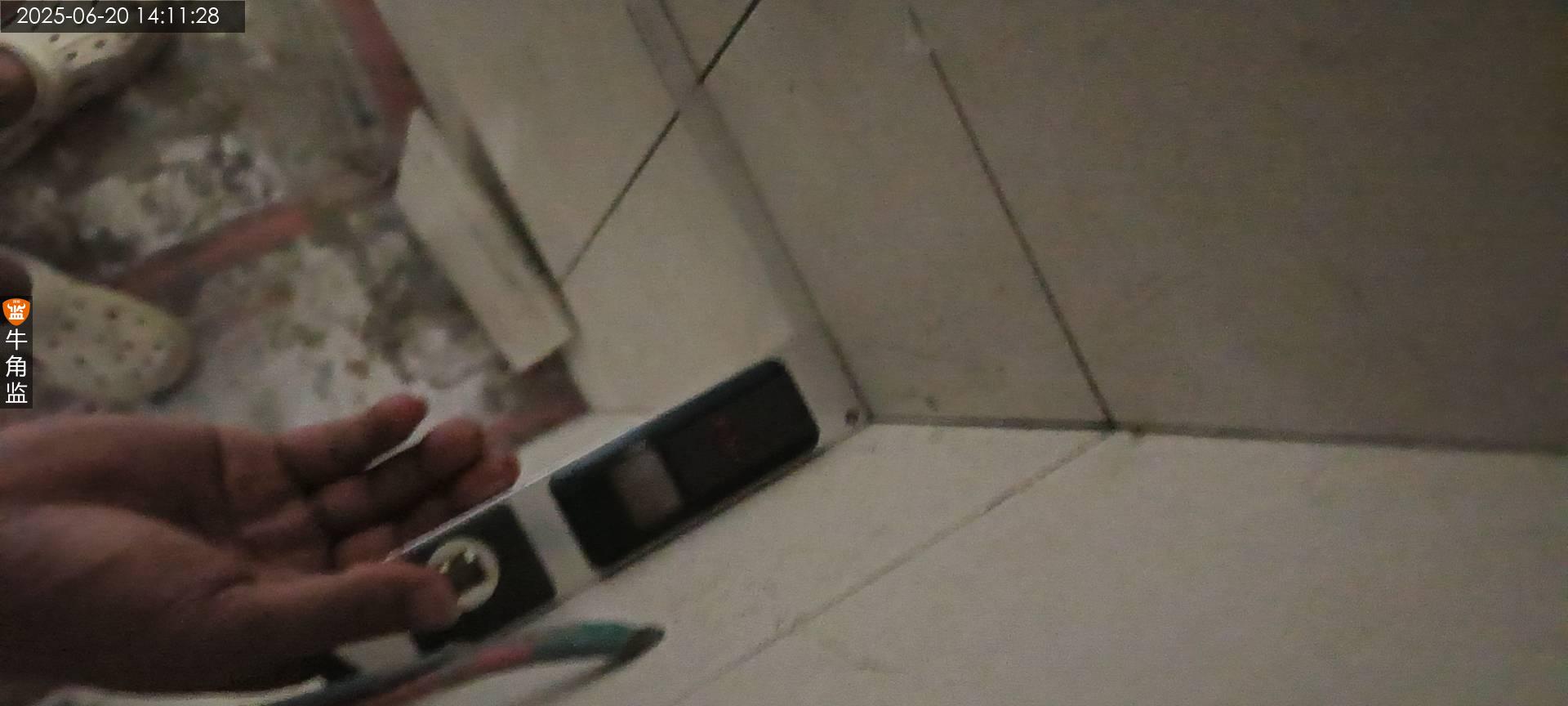

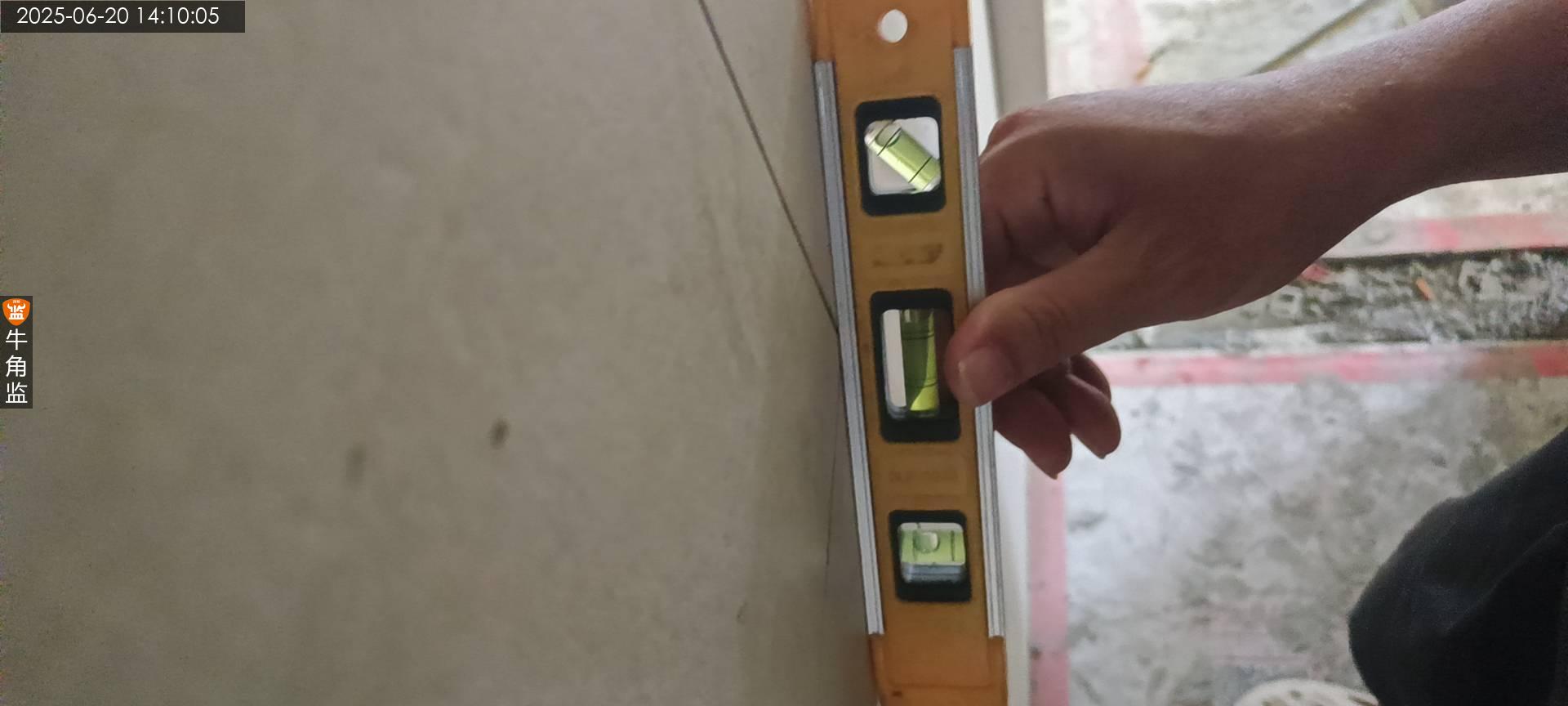

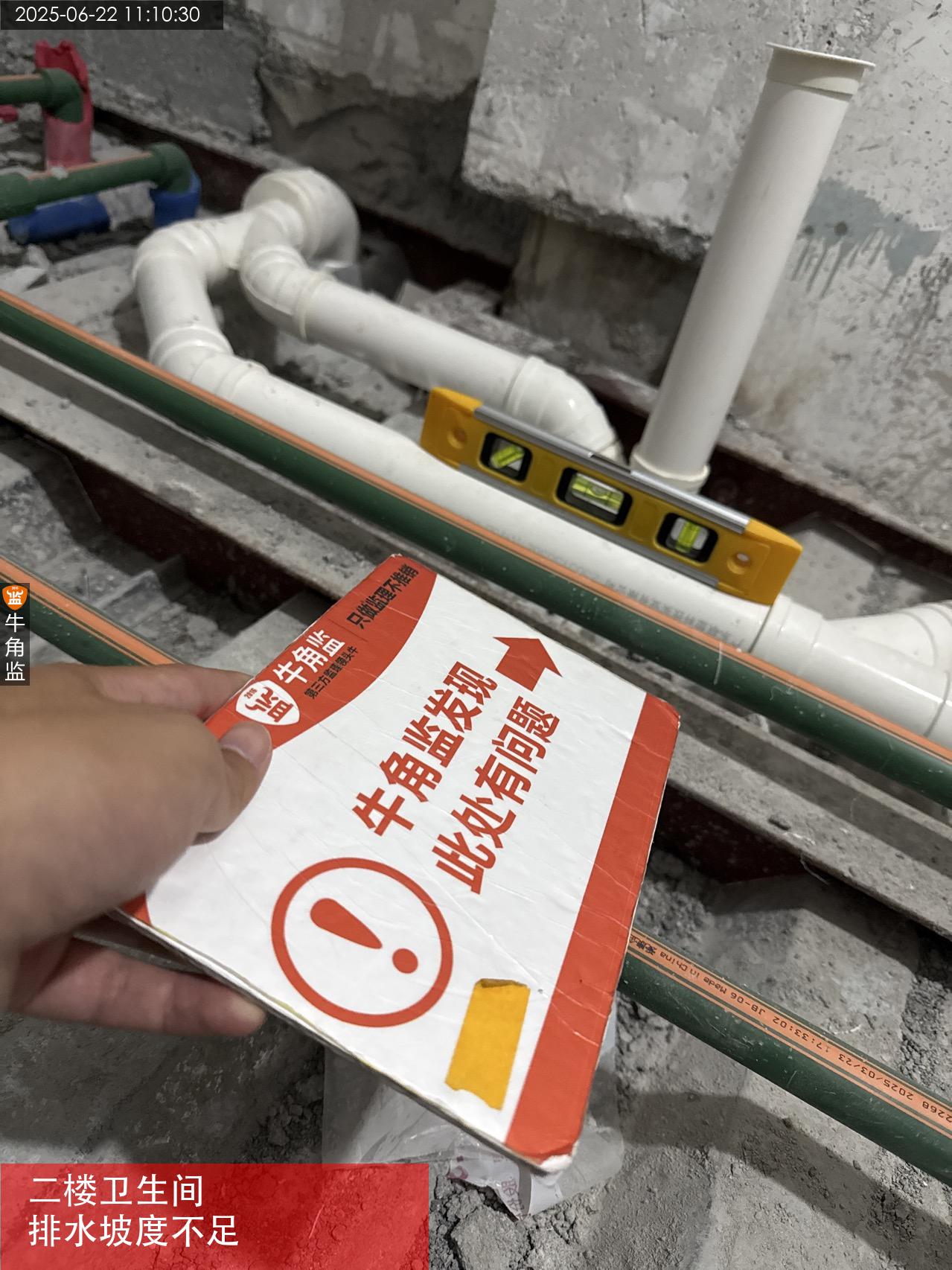

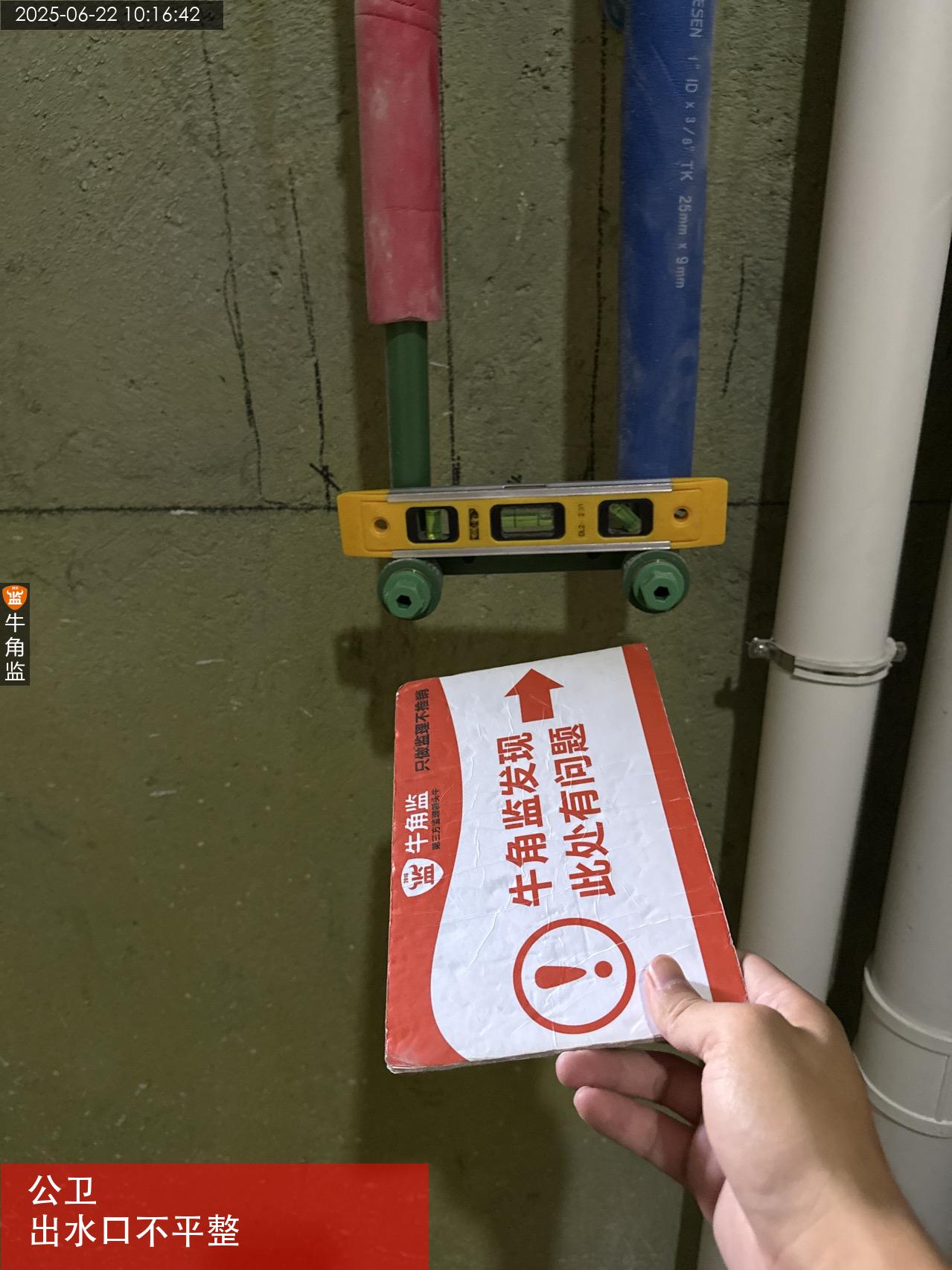

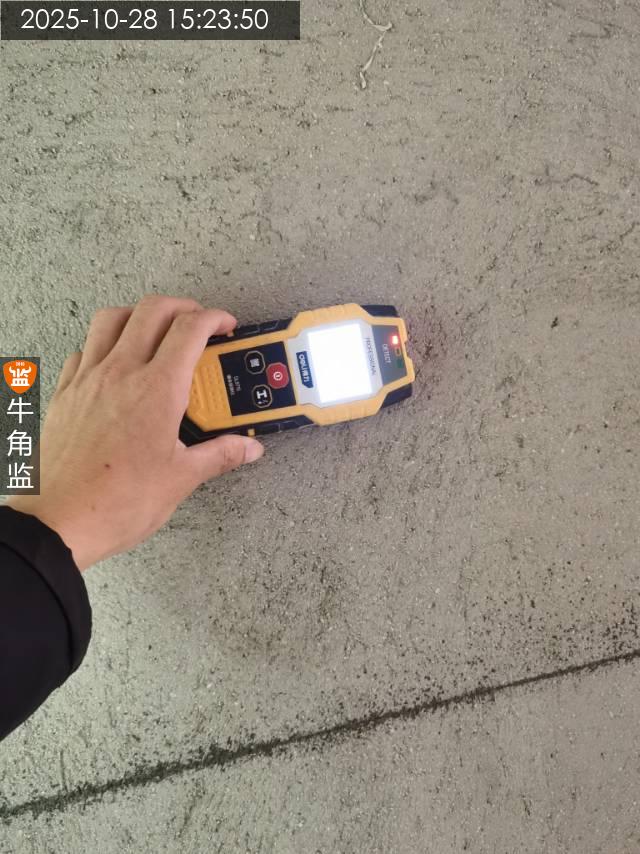

5、卫生间排水管坡度小不利于排水。;整改建议:要求调整好排水坡度并固定好排水管。

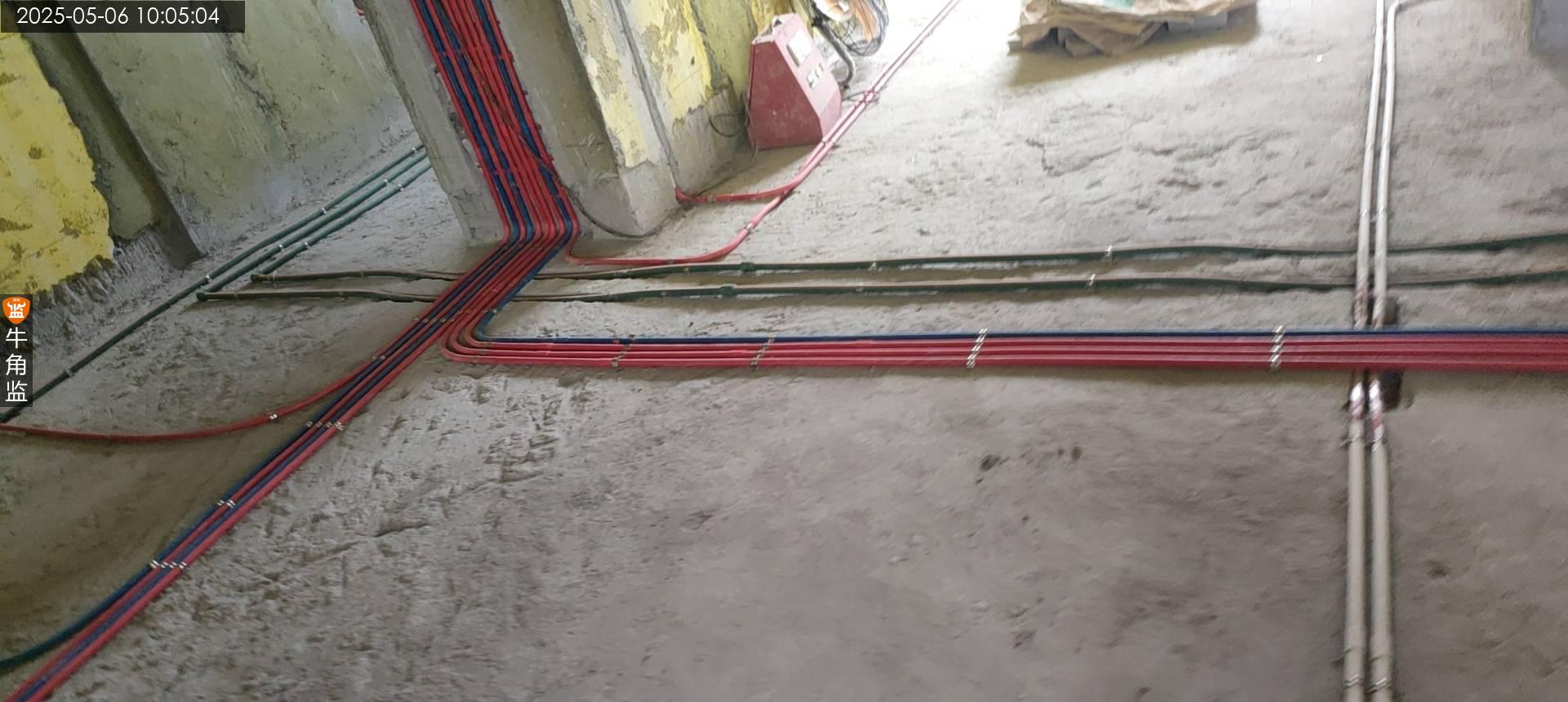

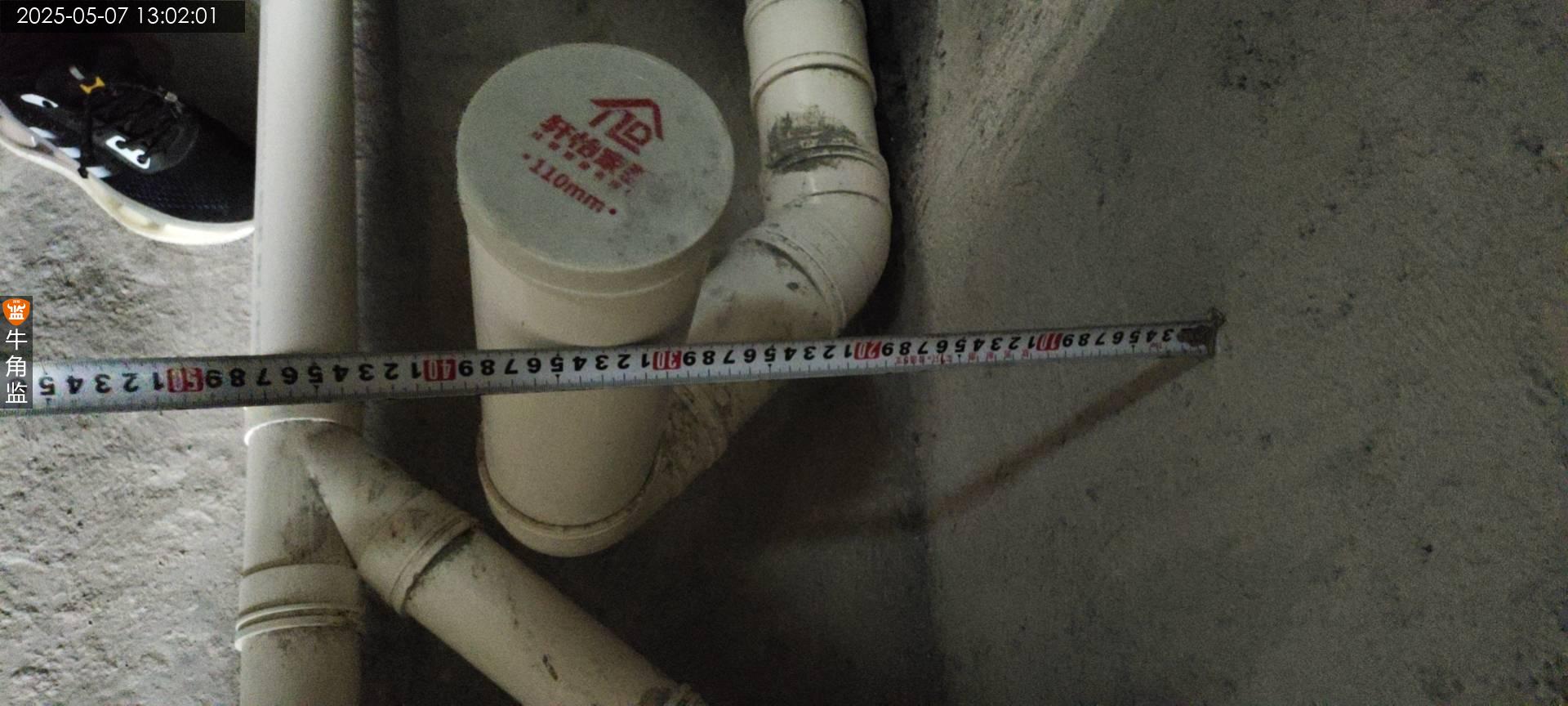

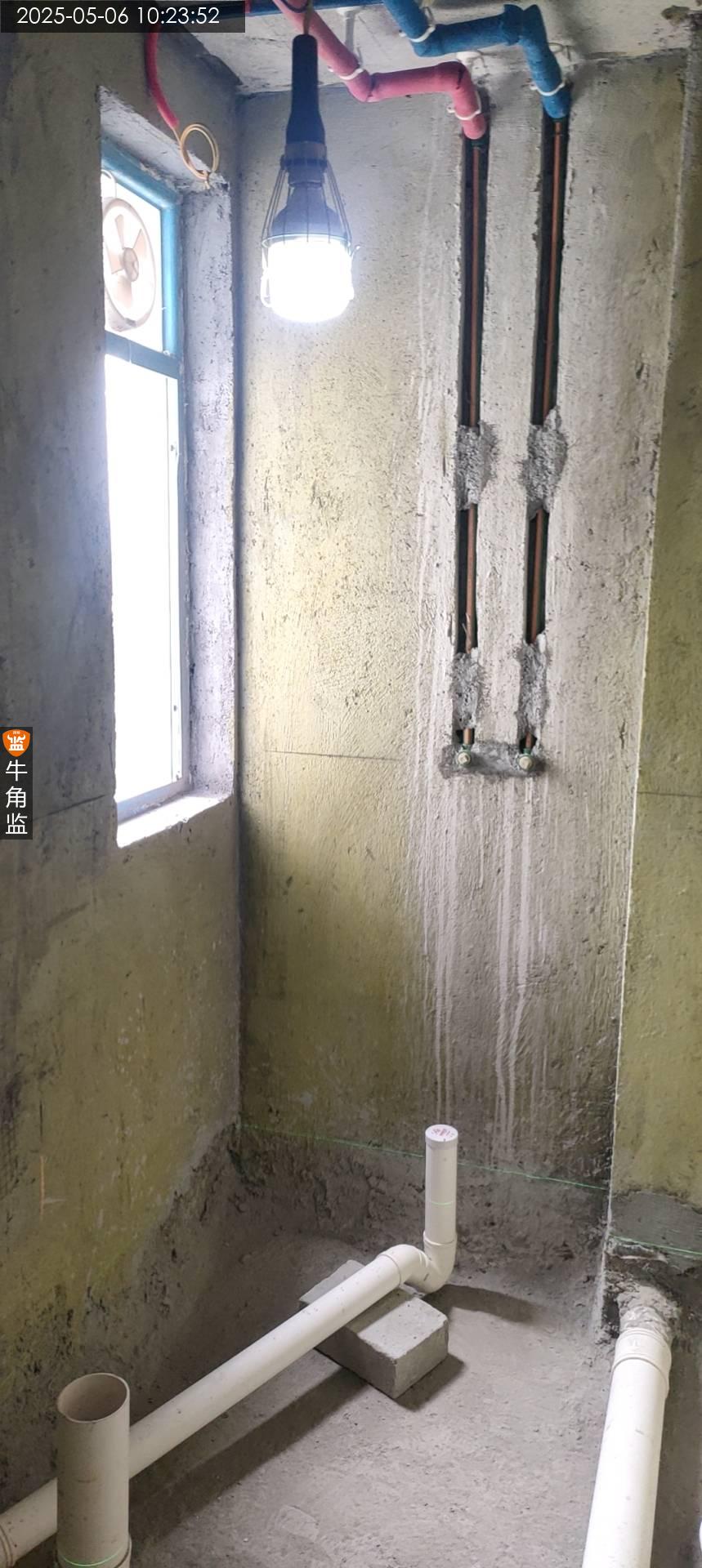

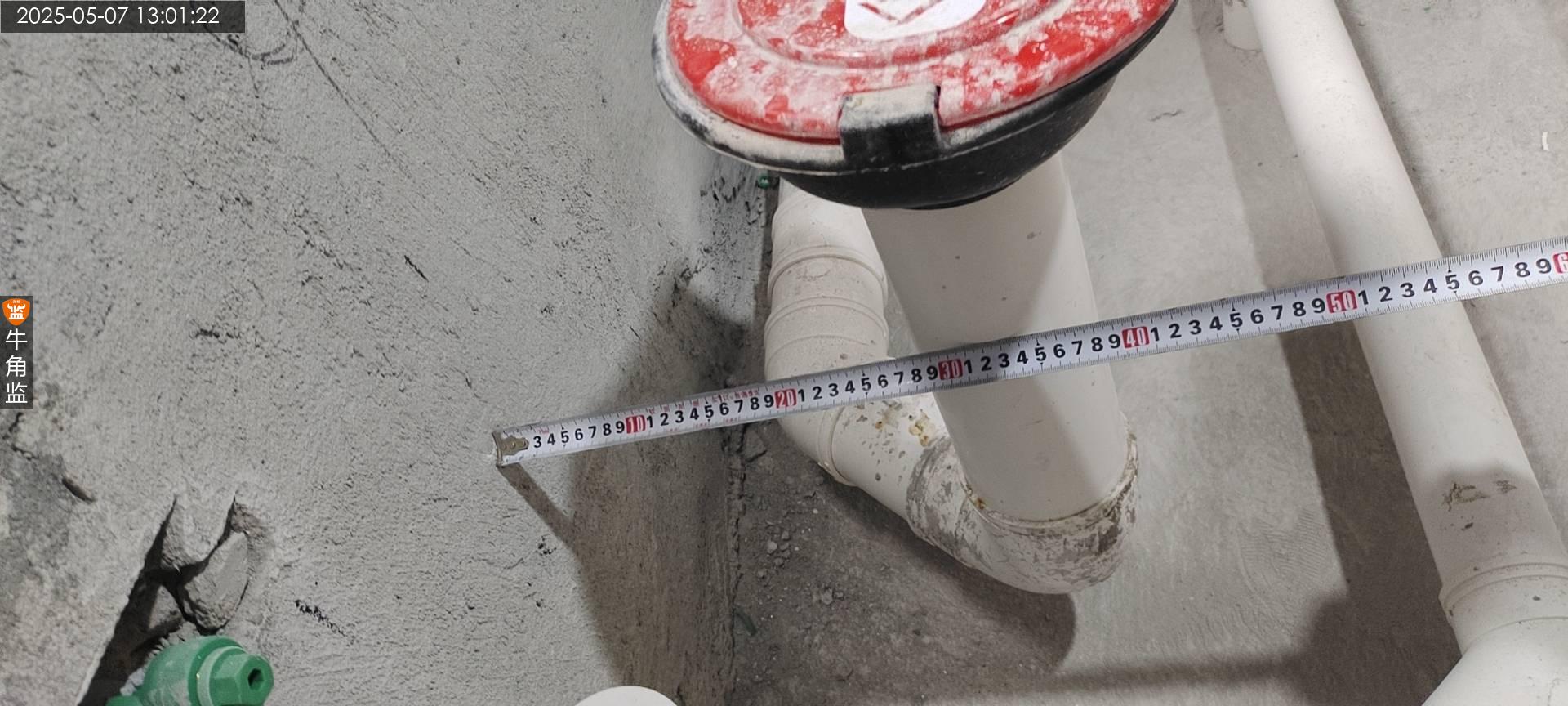

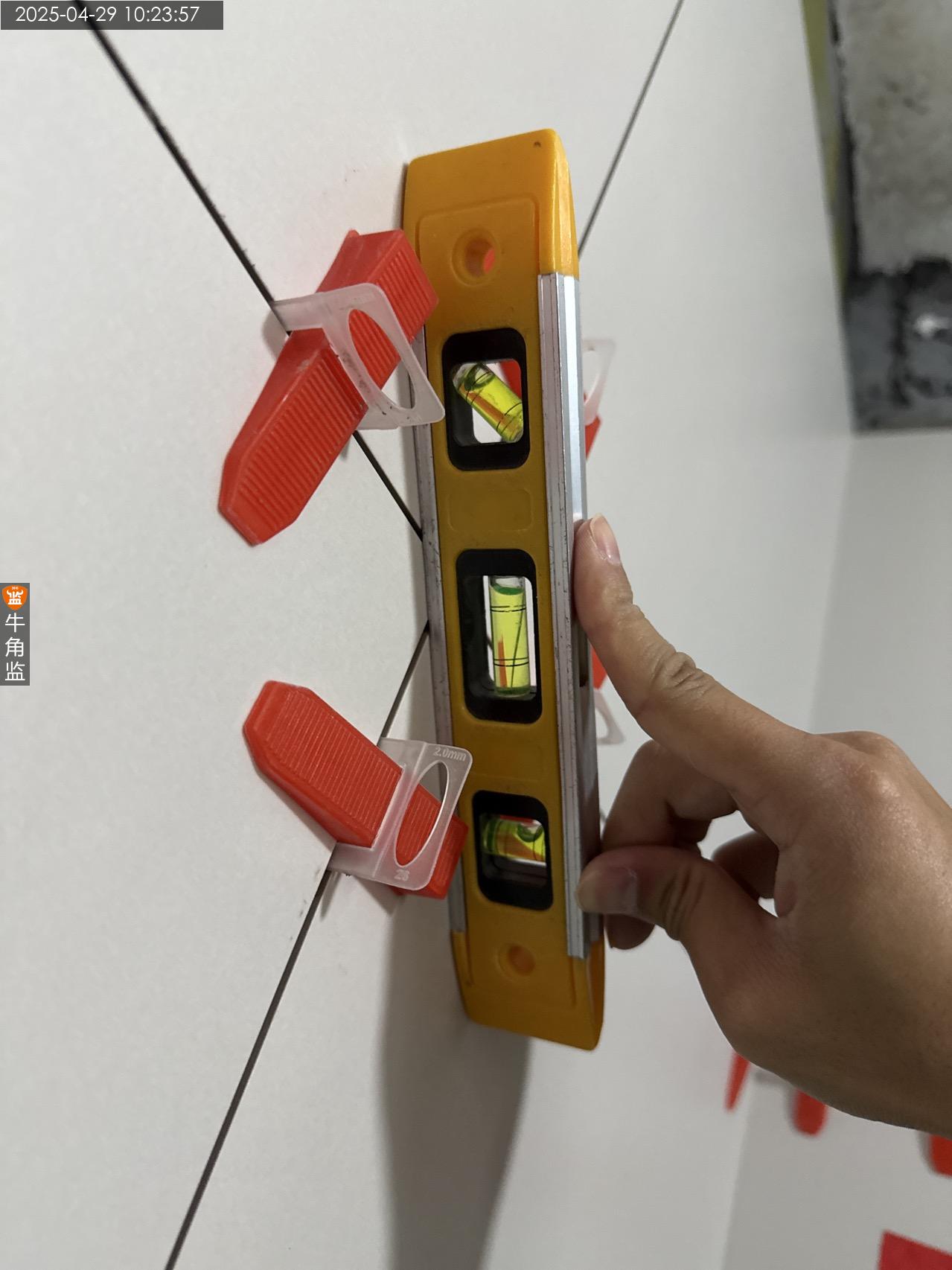

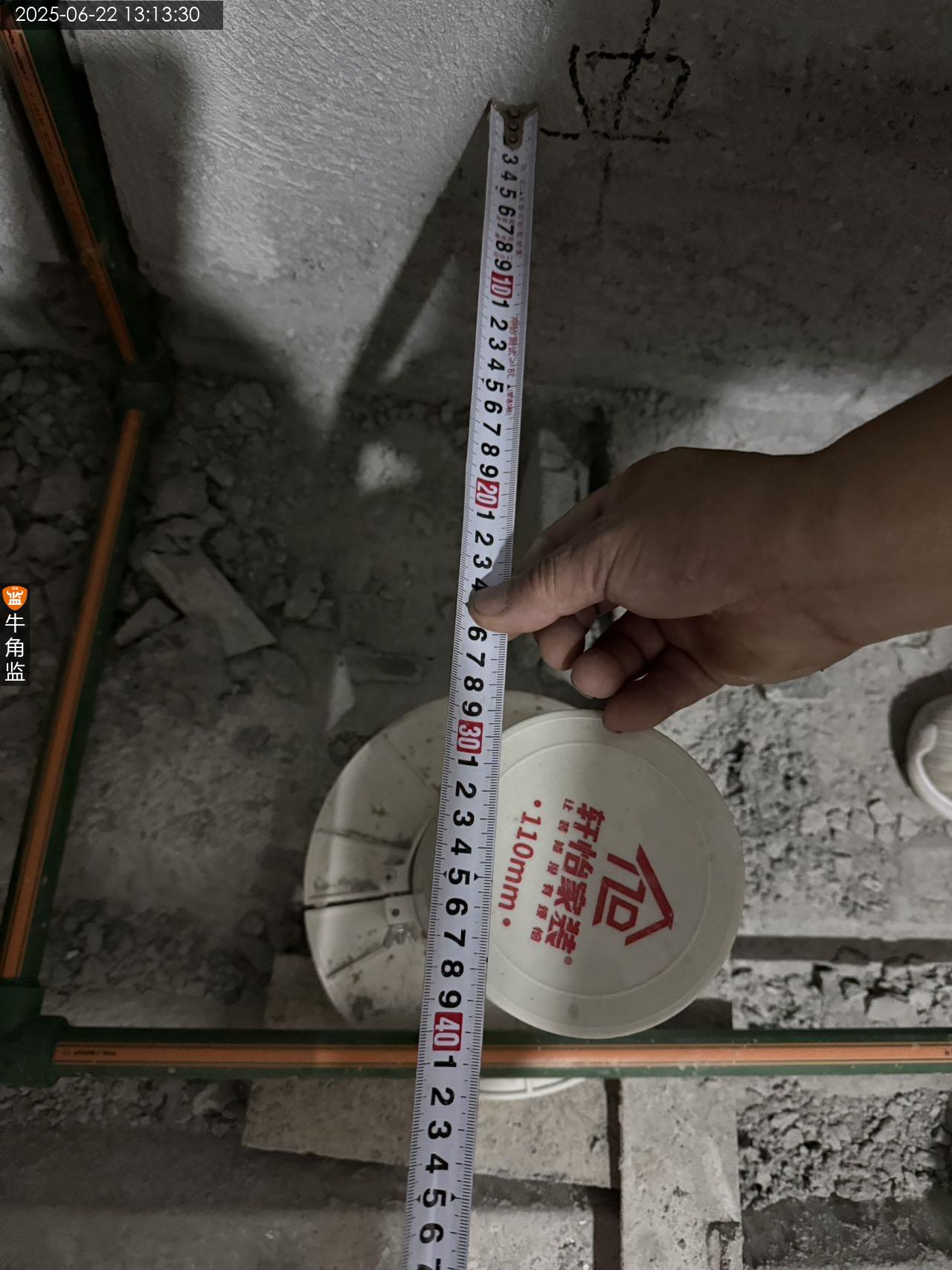

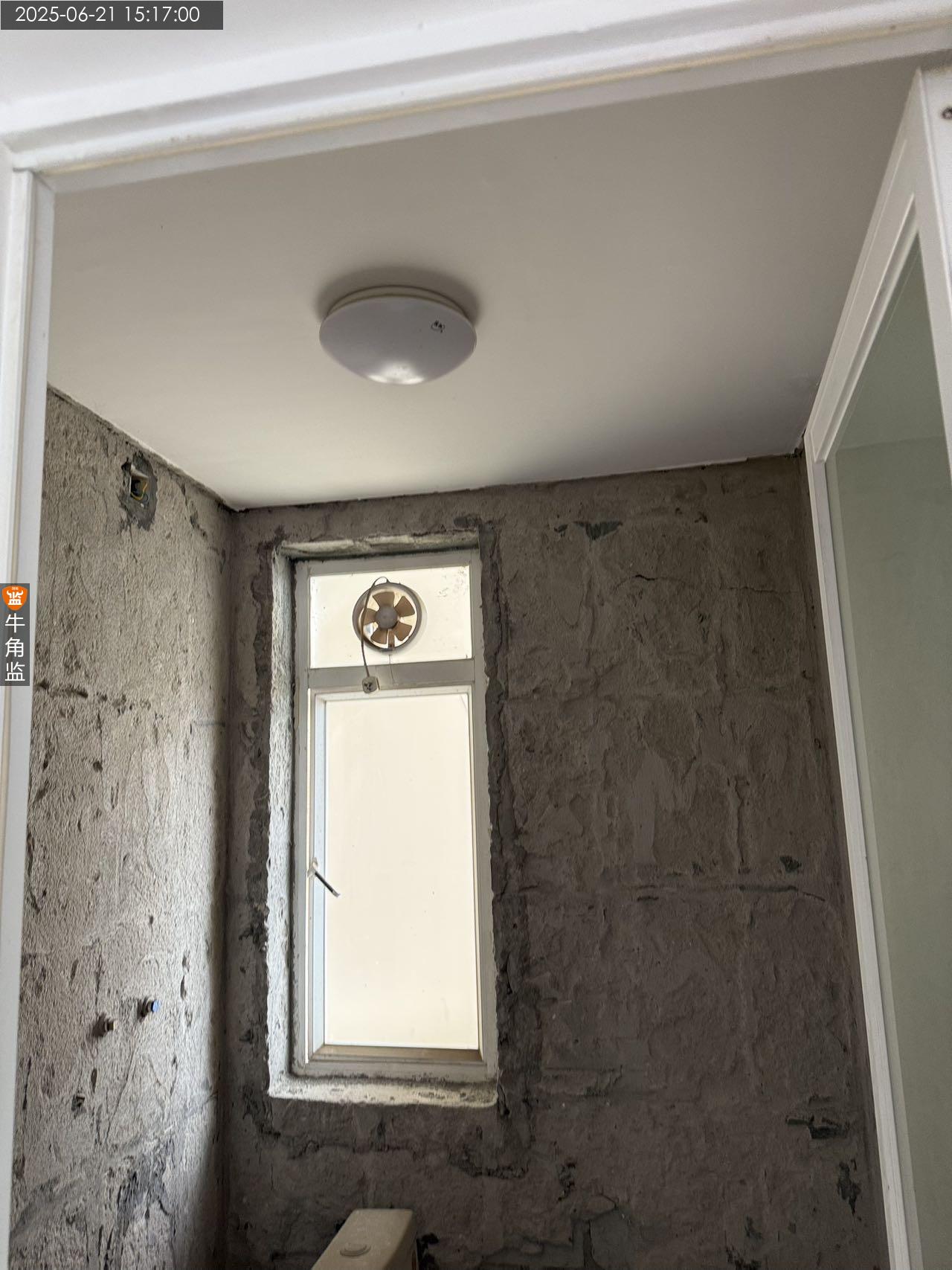

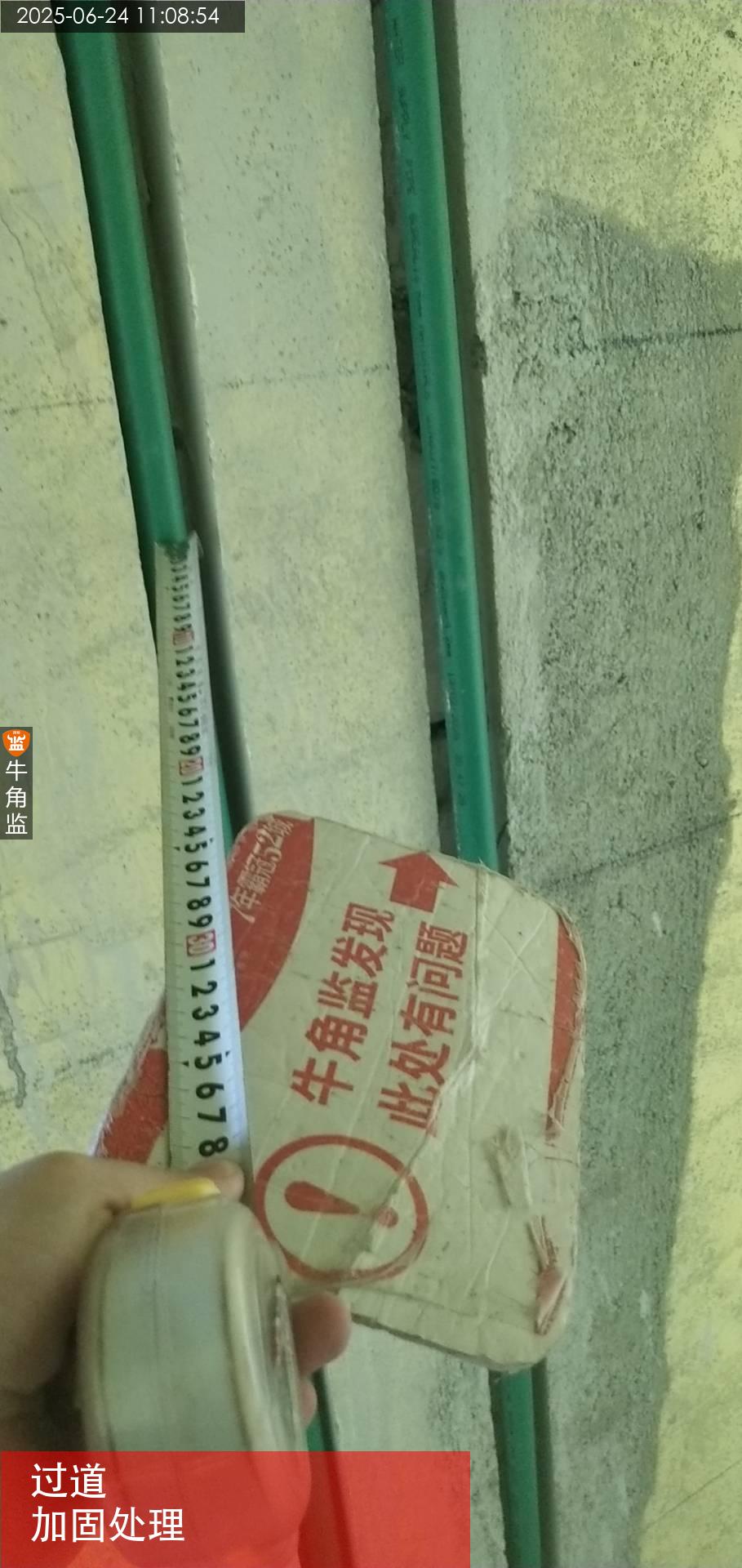

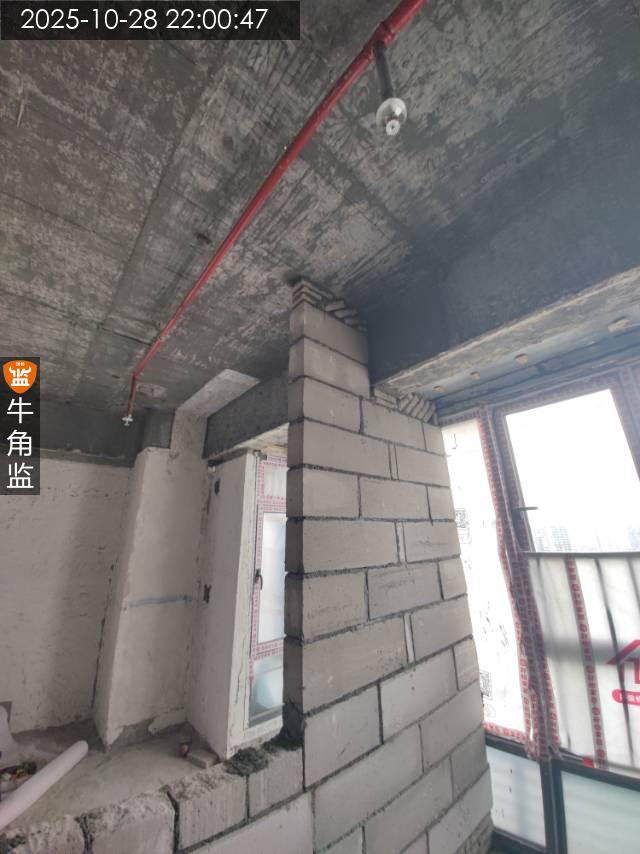

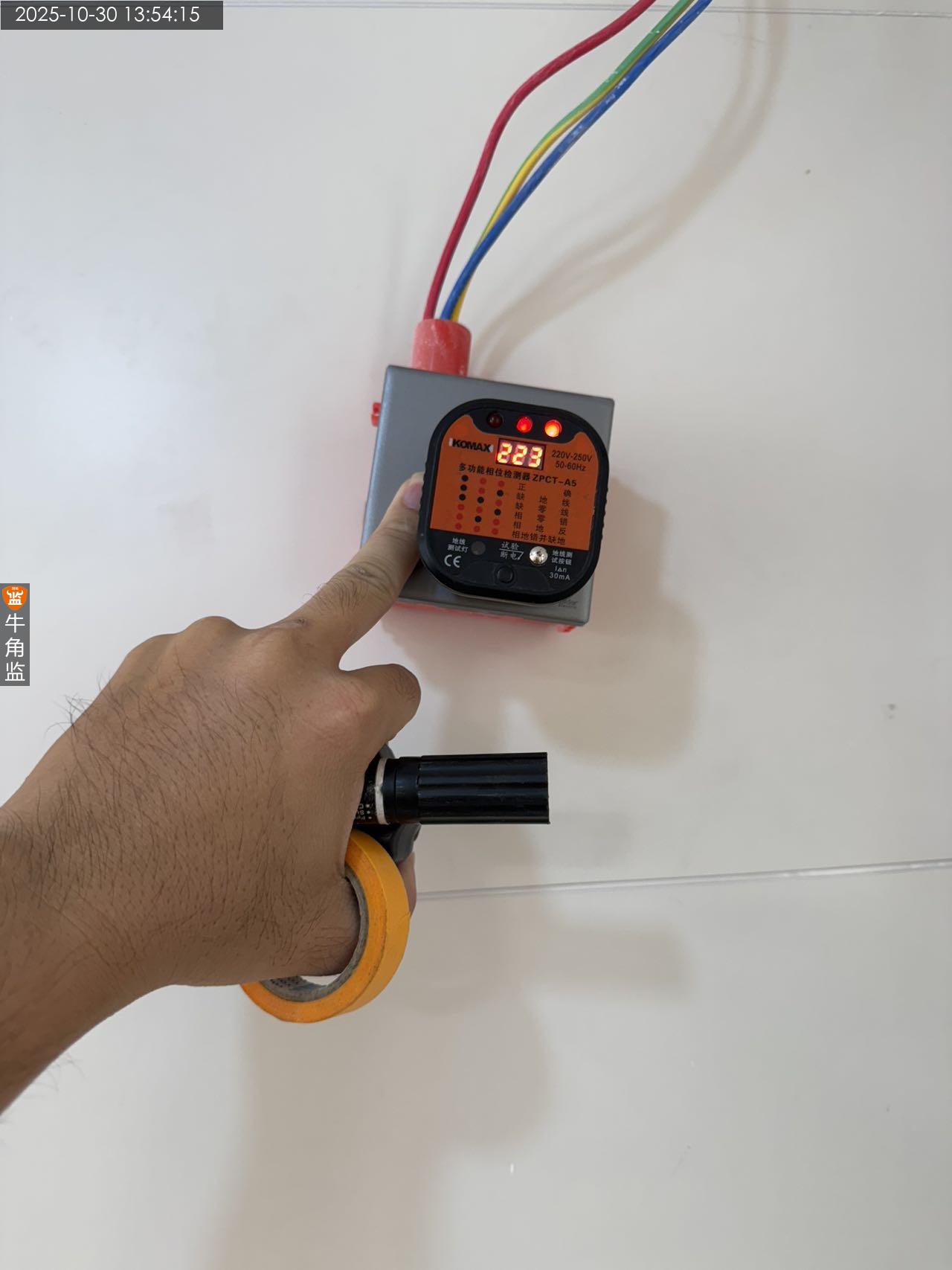

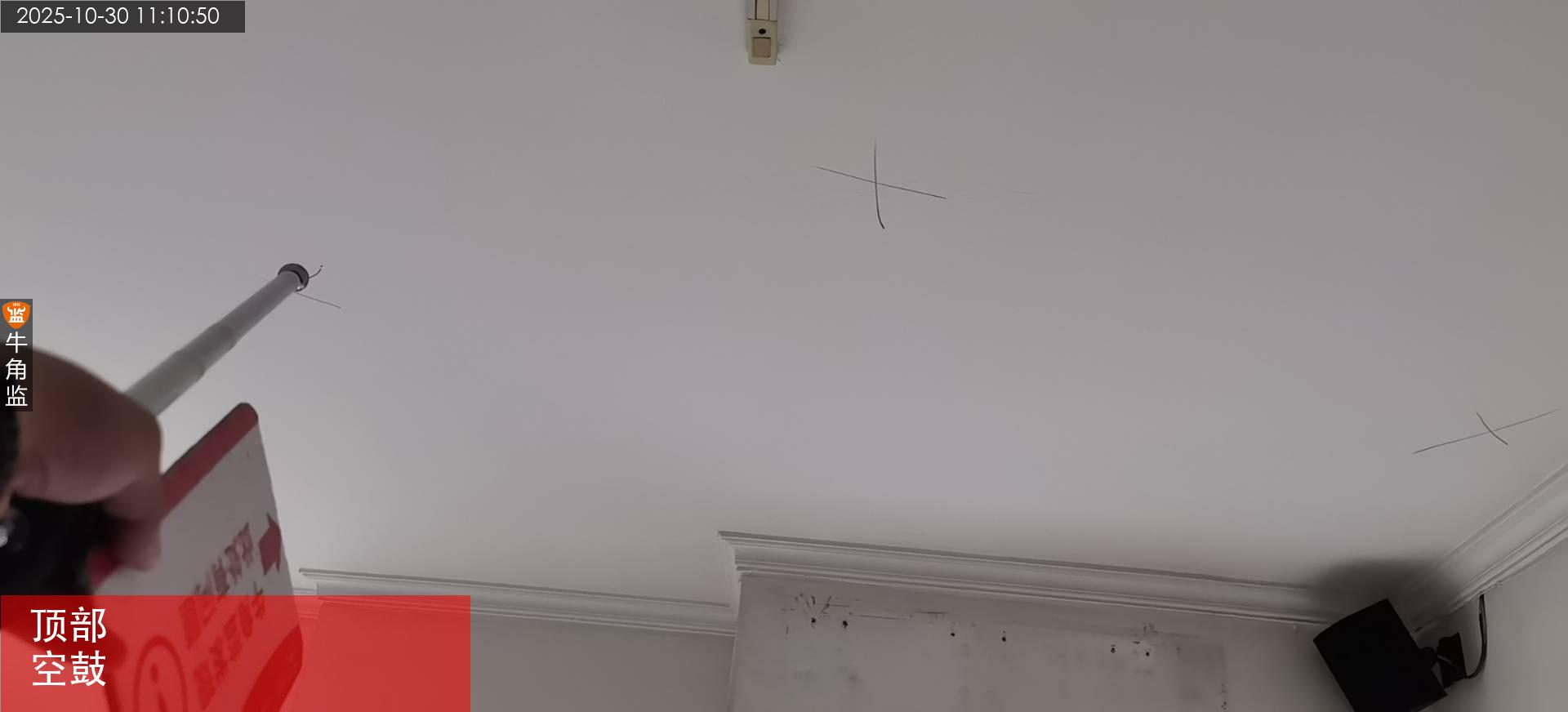

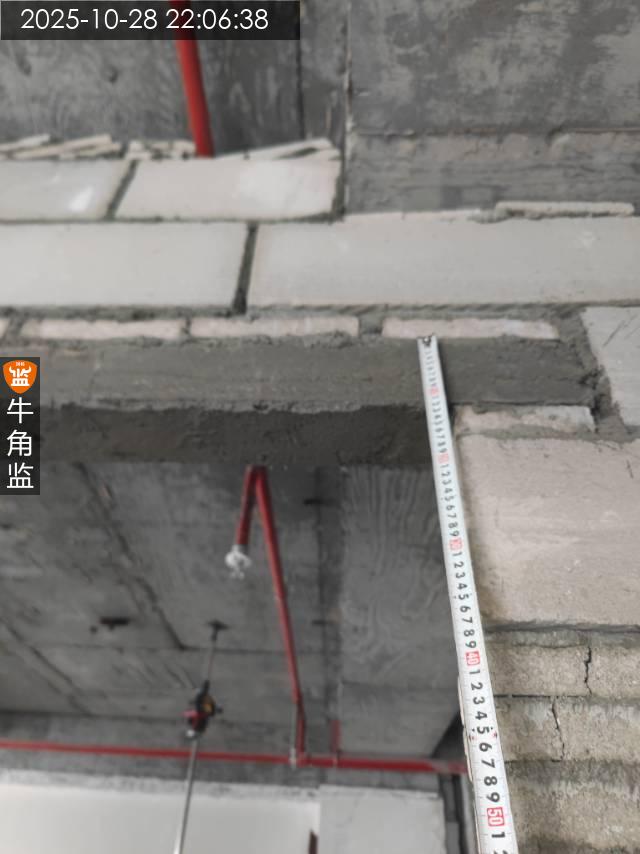

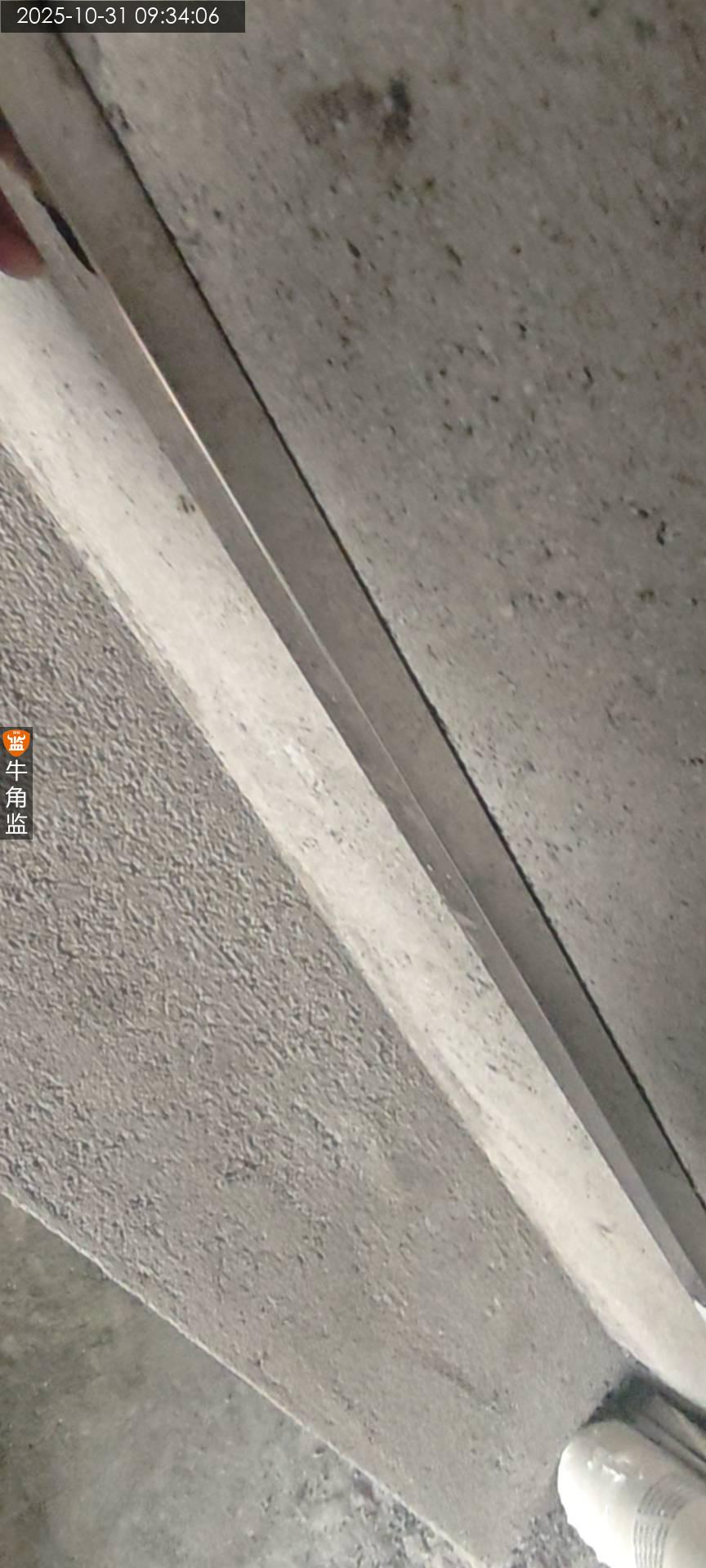

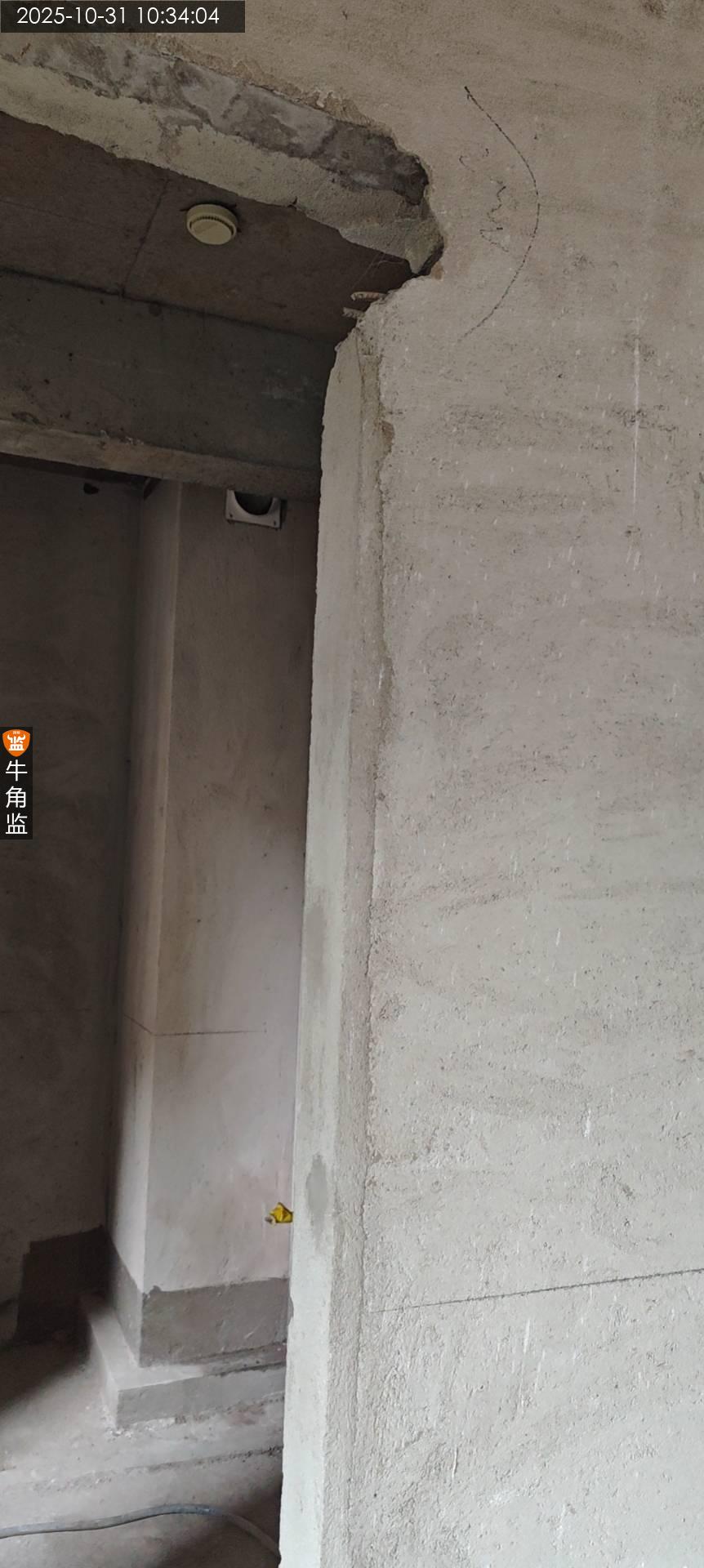

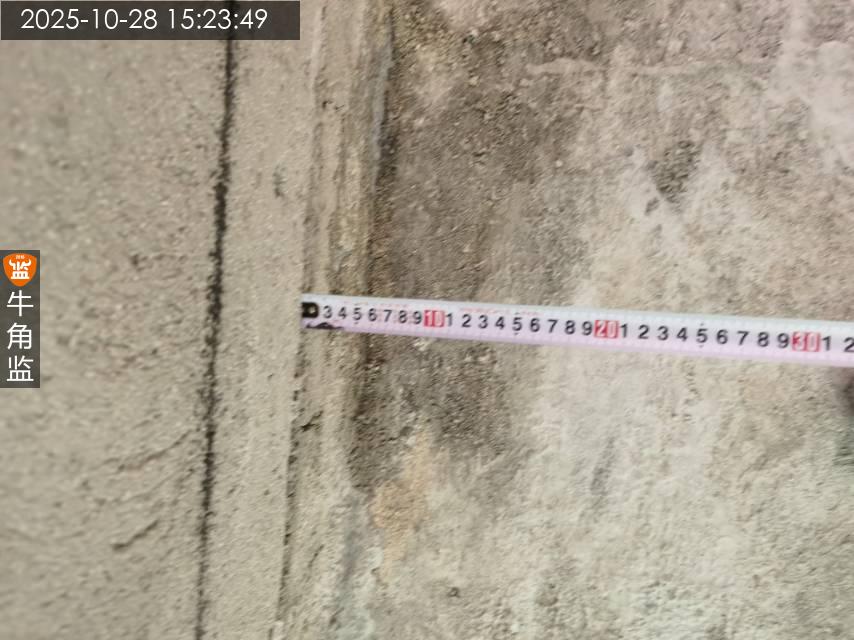

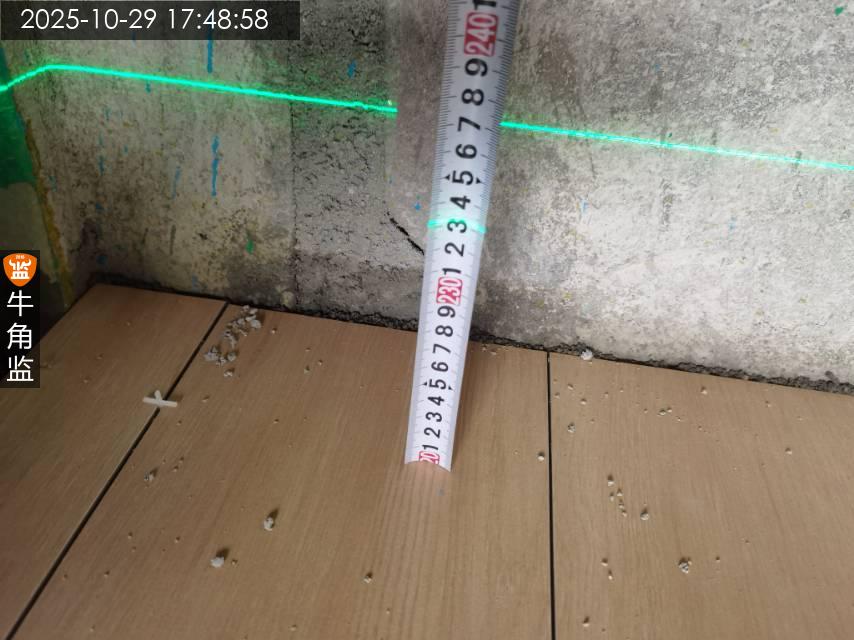

6、地漏排水管离墙小于10公分,后期地砖铺贴无法做回字型。

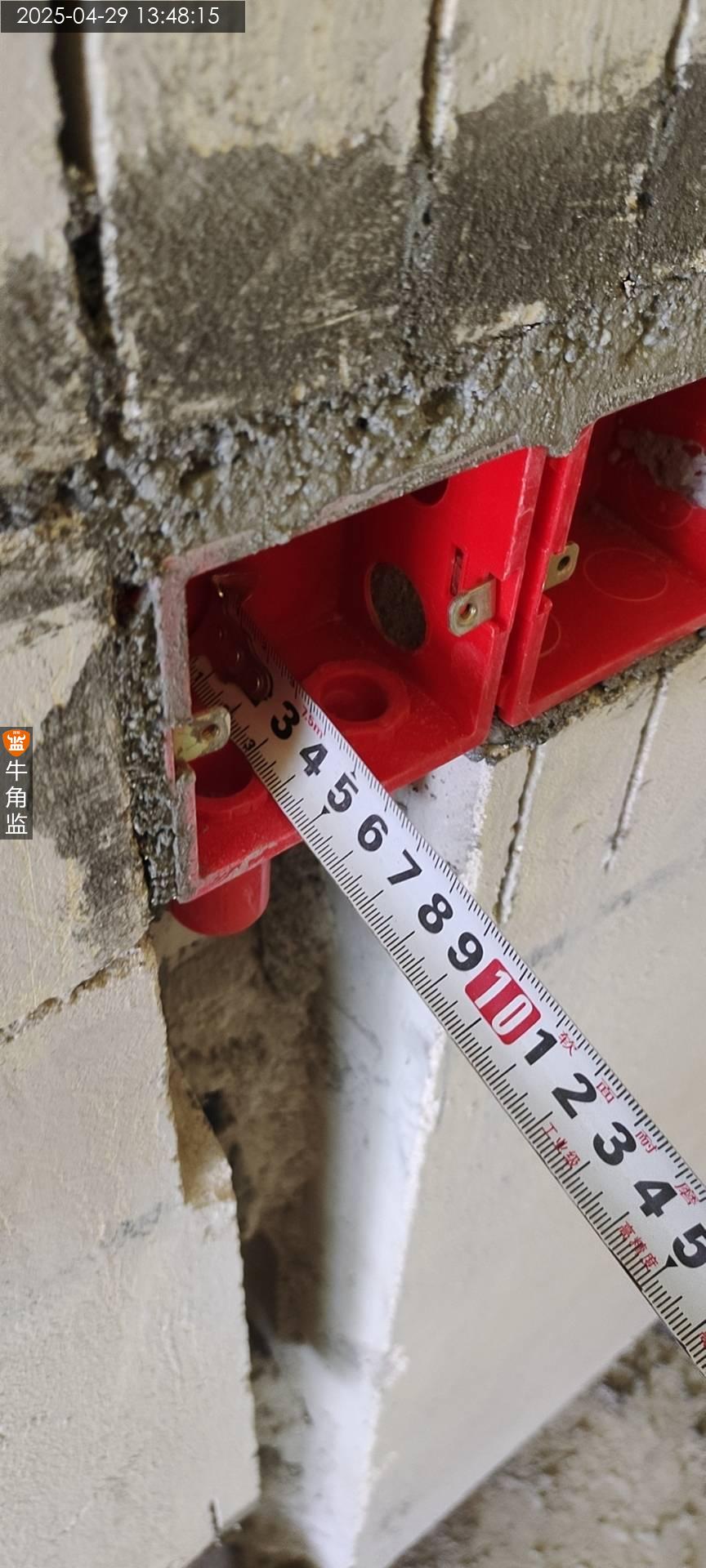

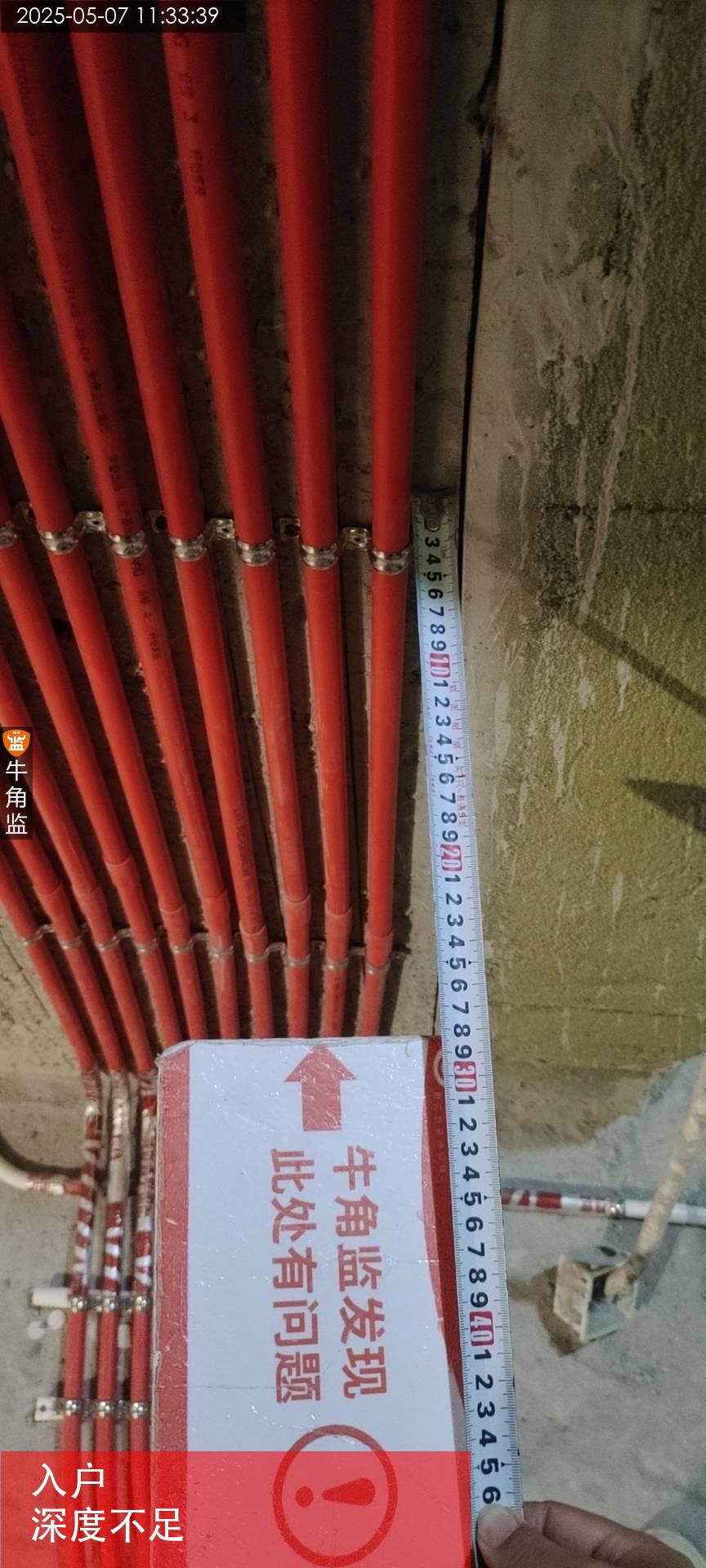

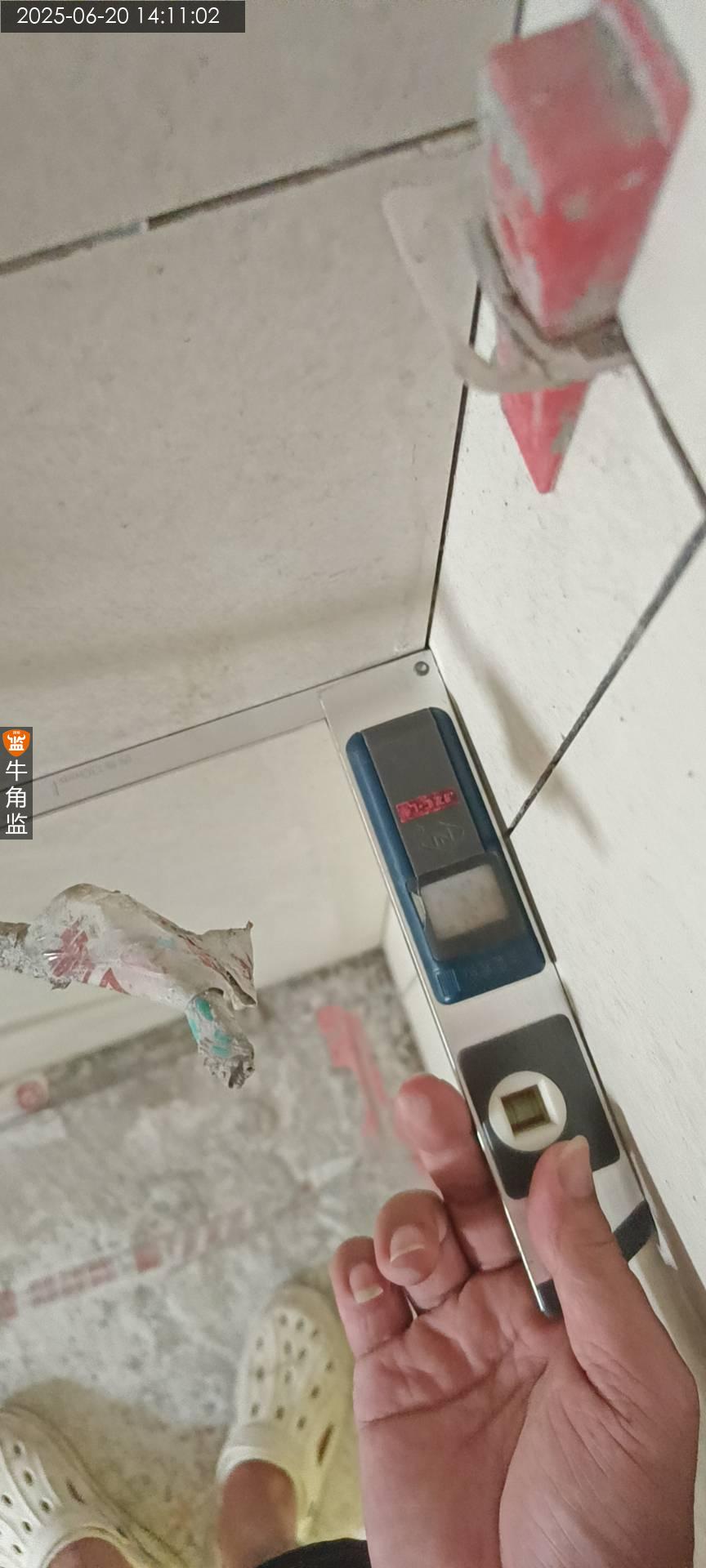

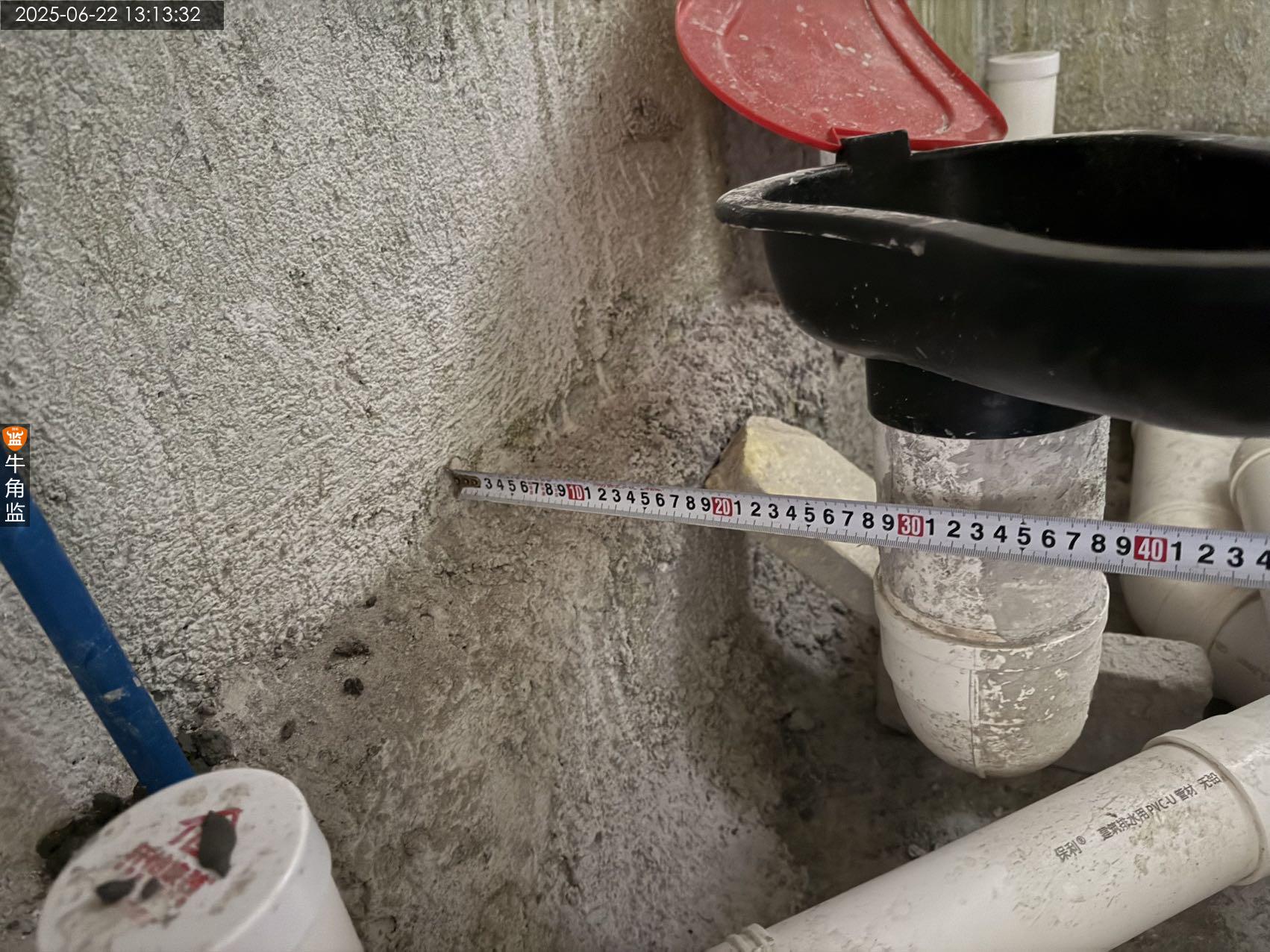

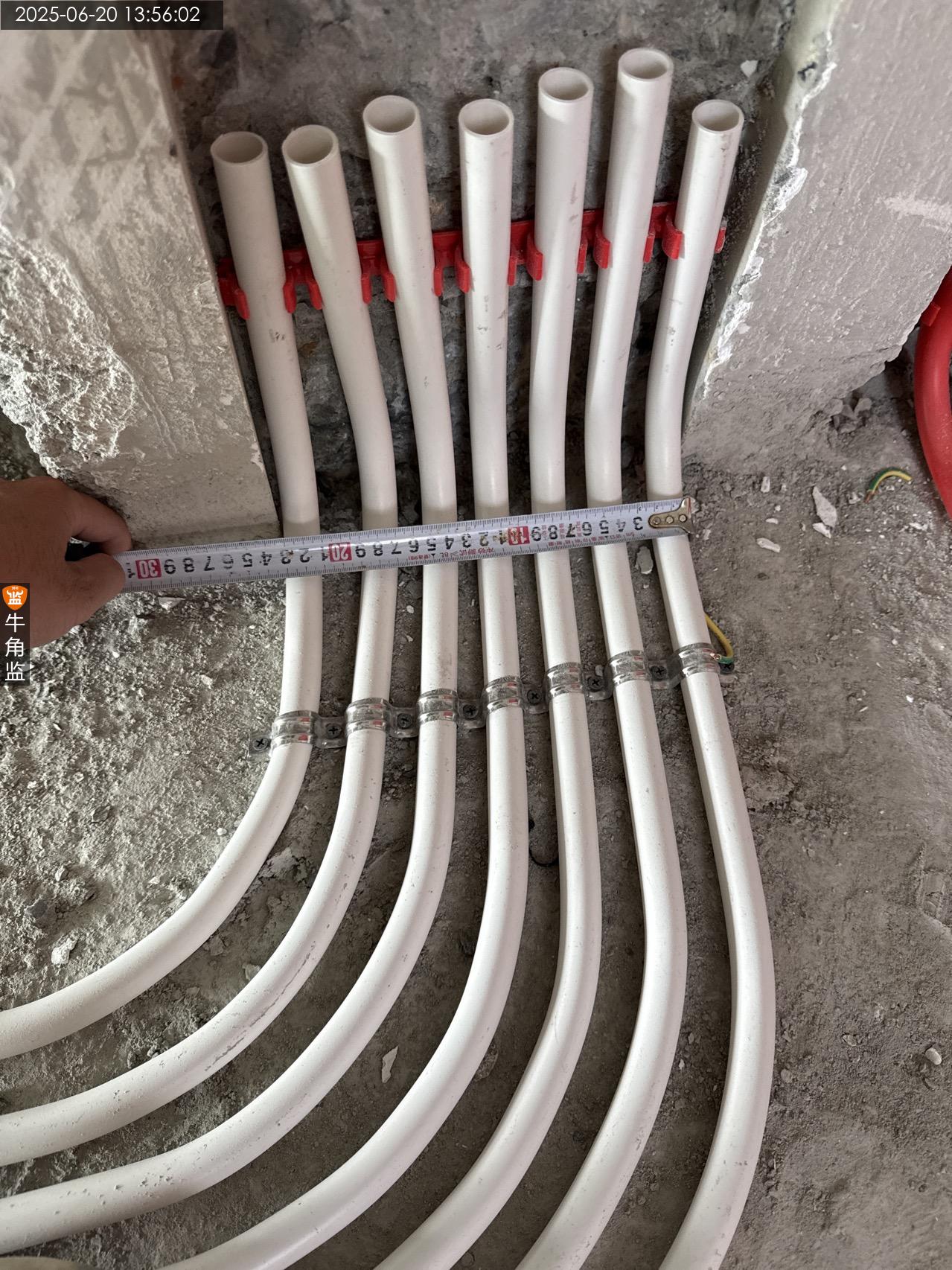

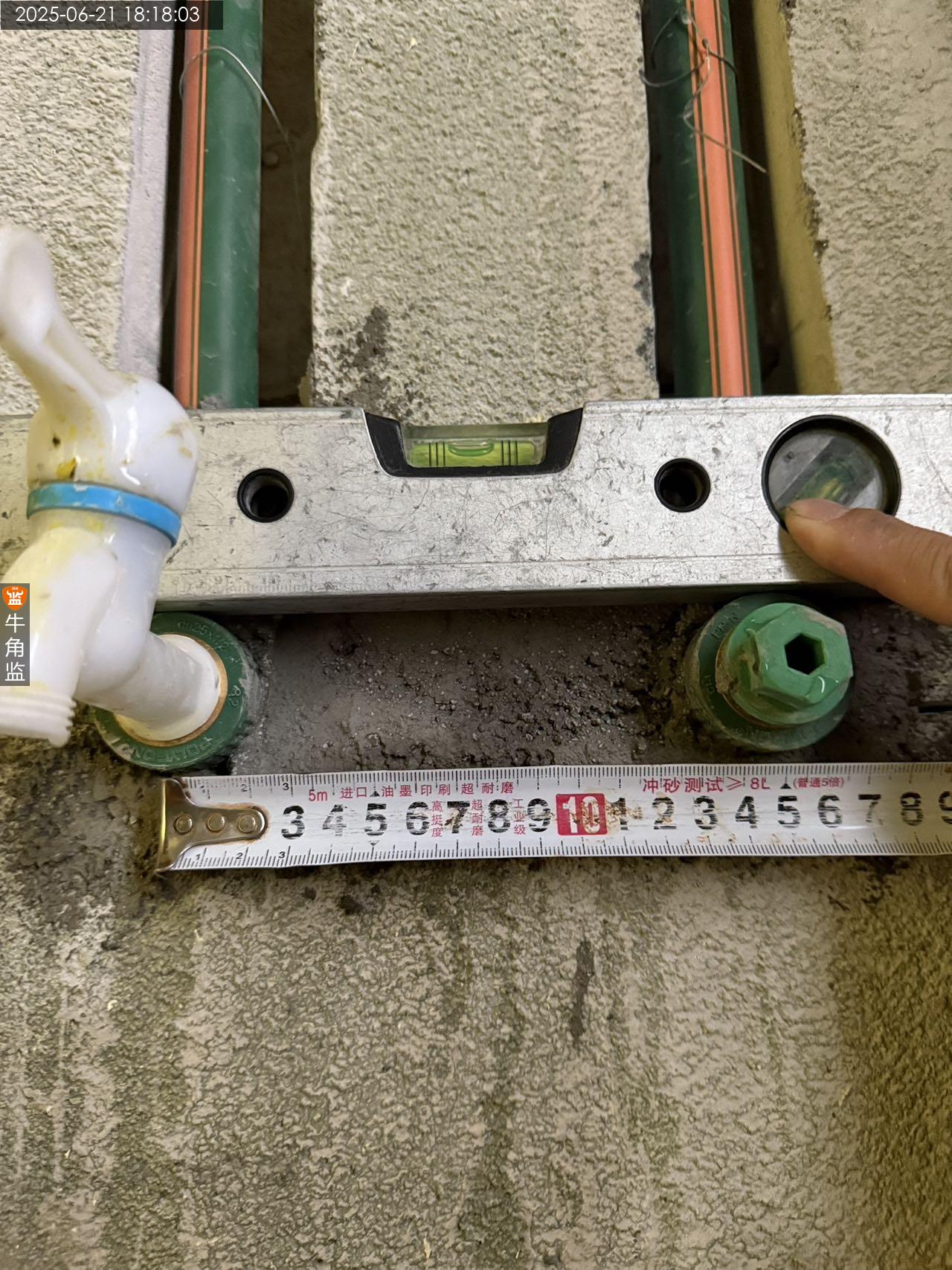

7、主卫马桶坑距350mm,偏大,后期存在安装马桶水箱里离墙有1到2公分的缝隙隐患。;整改建议:建议未贴墙砖的马桶坑距320到330mm。

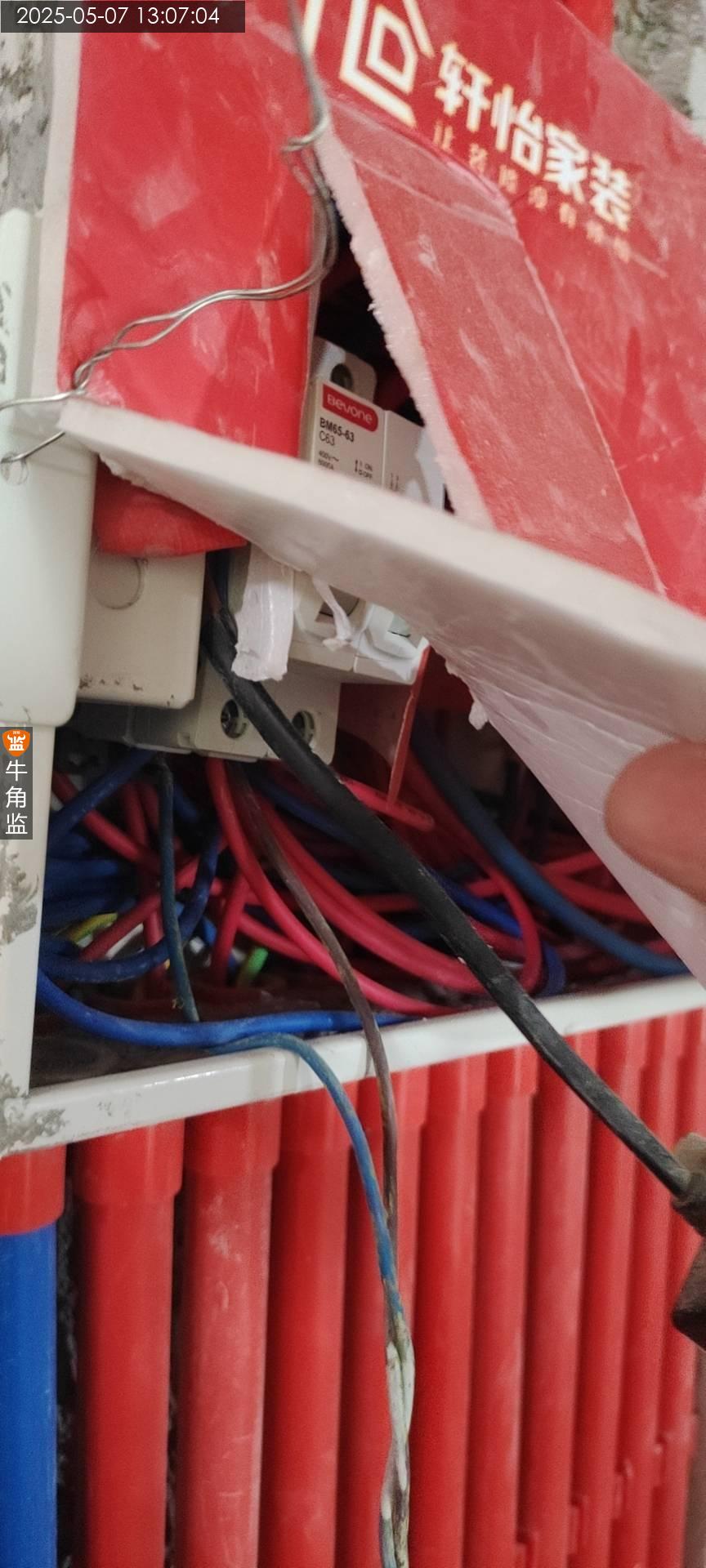

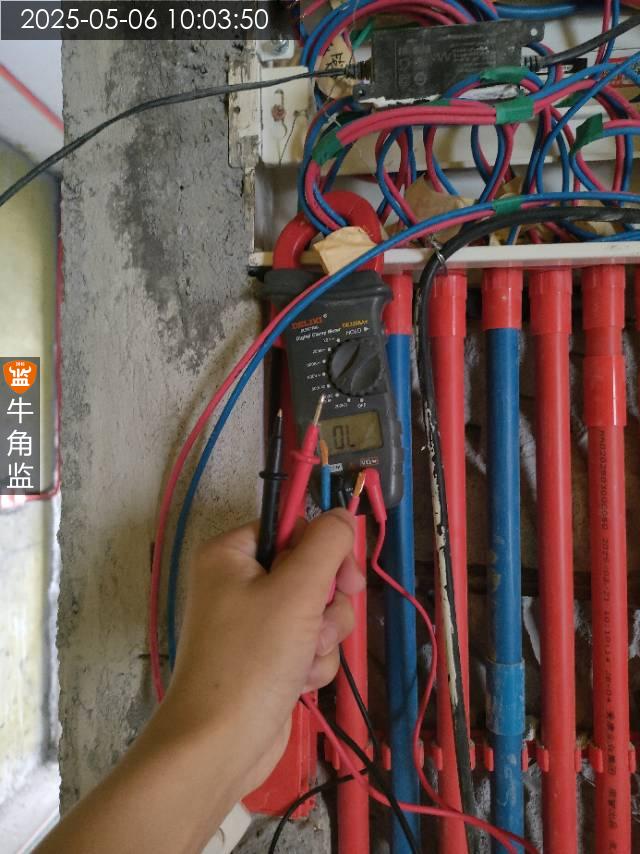

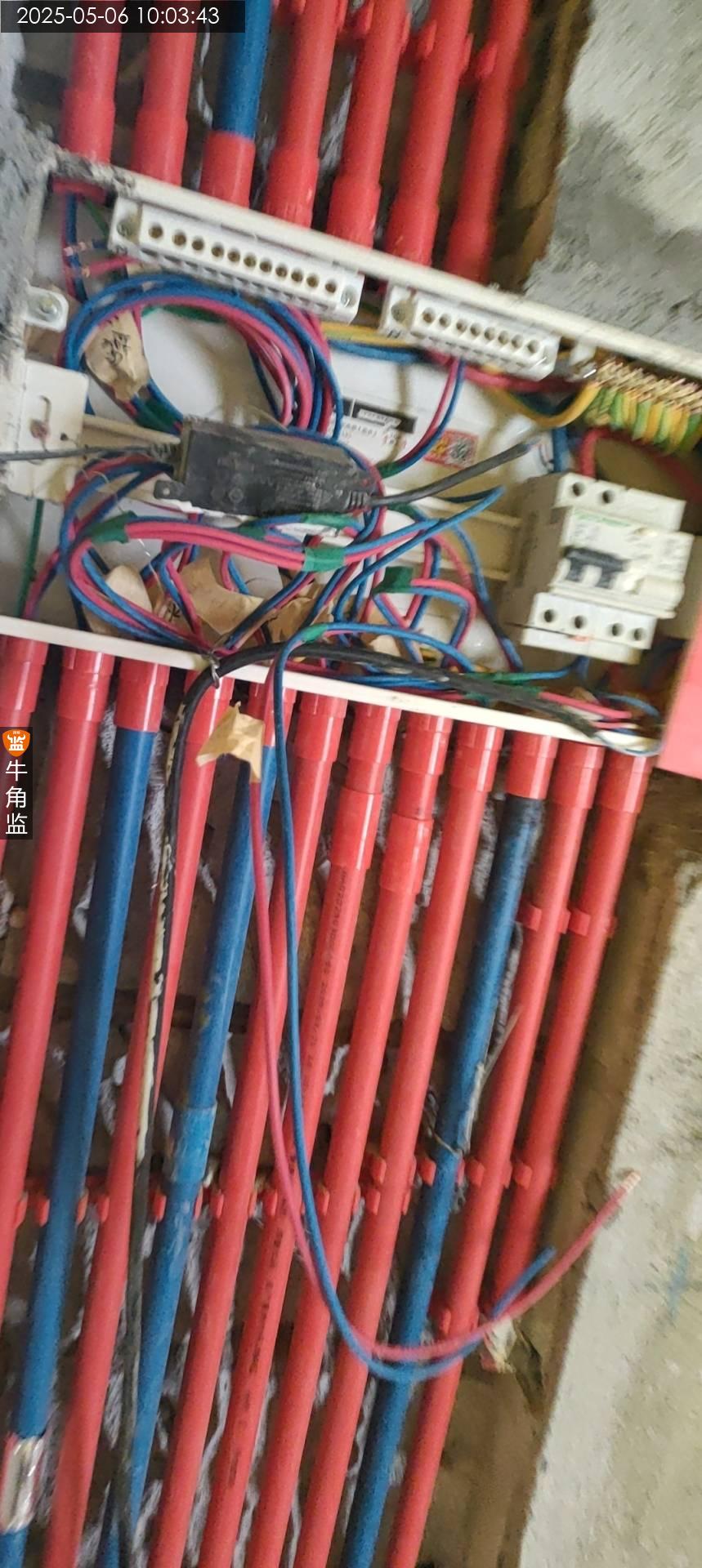

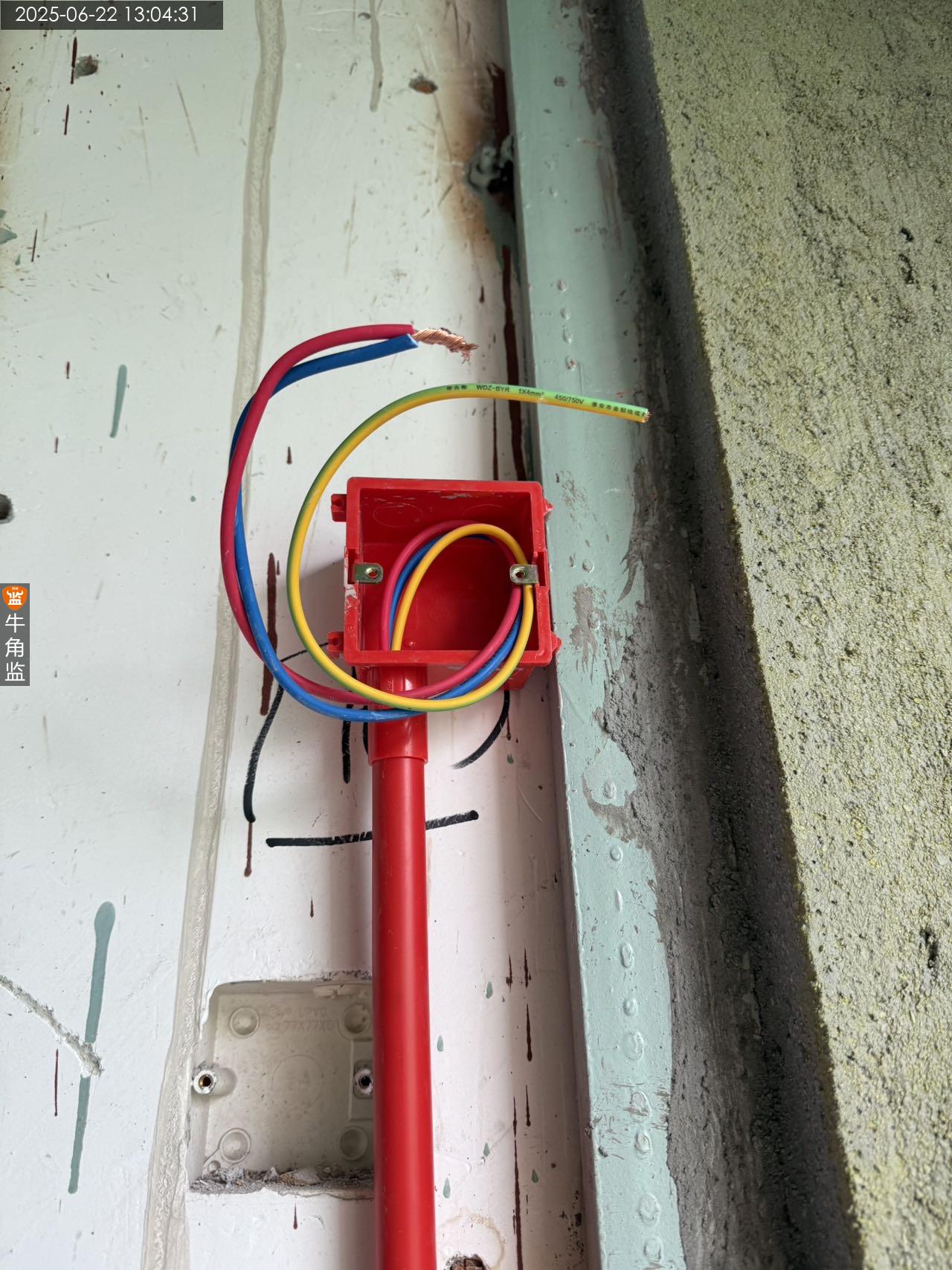

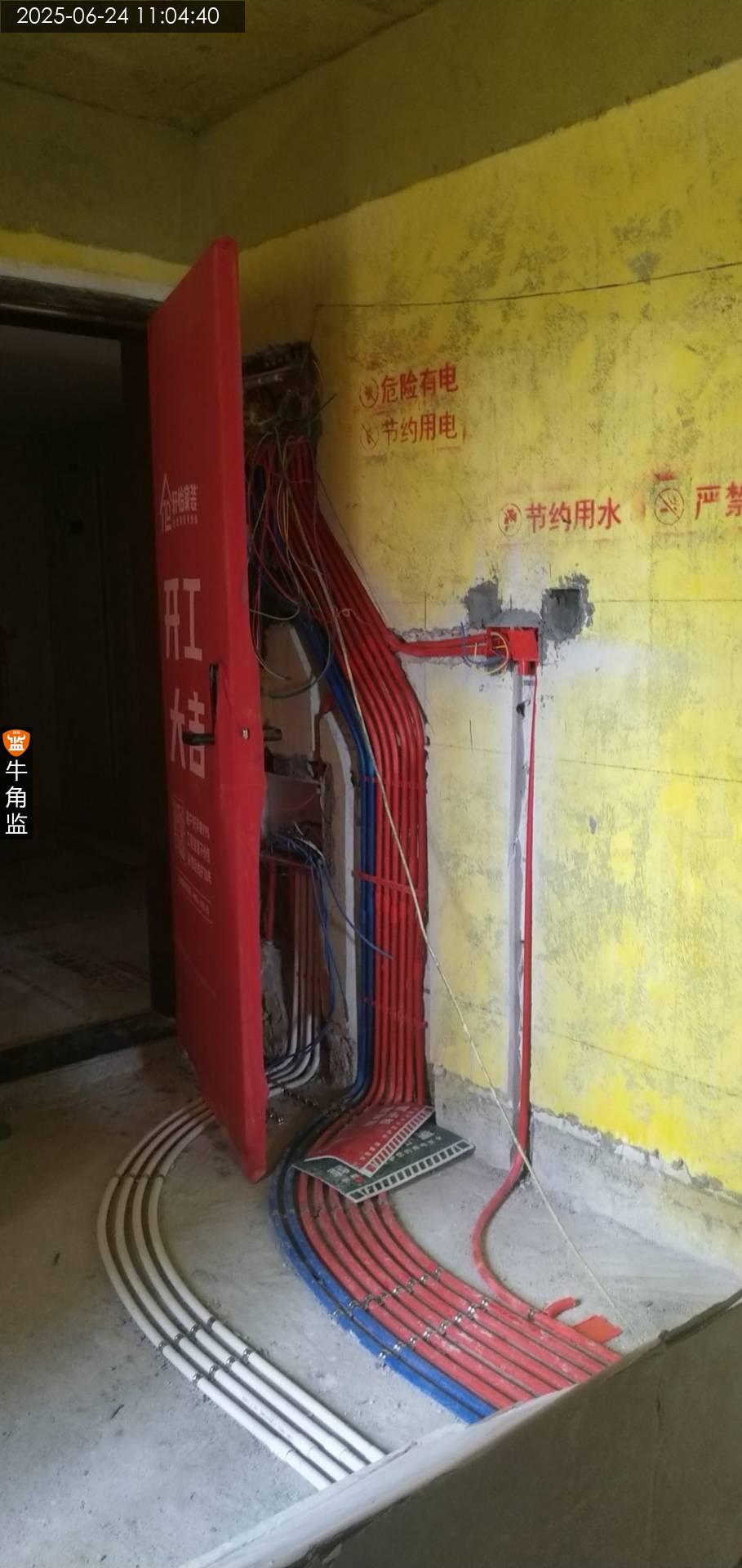

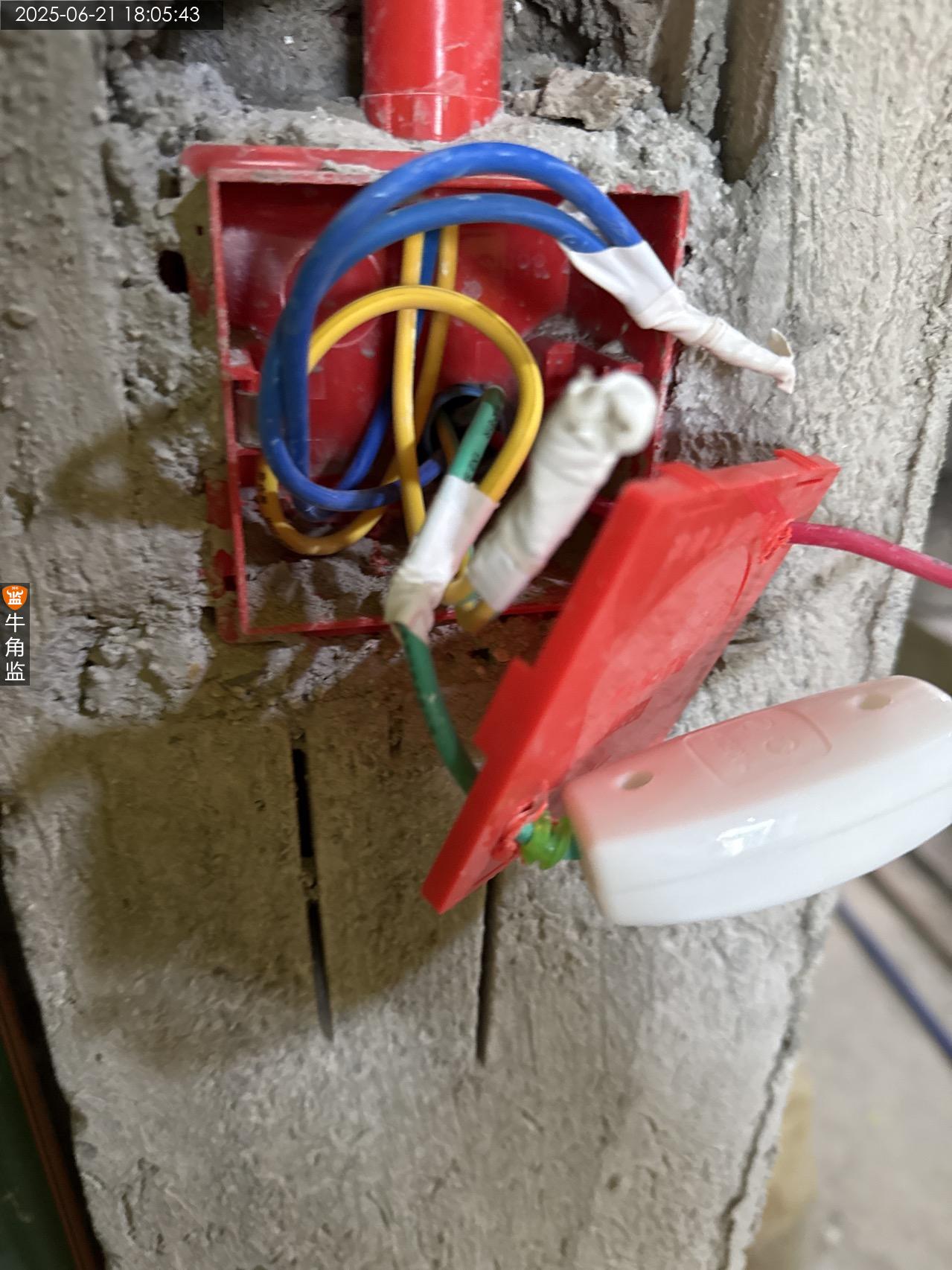

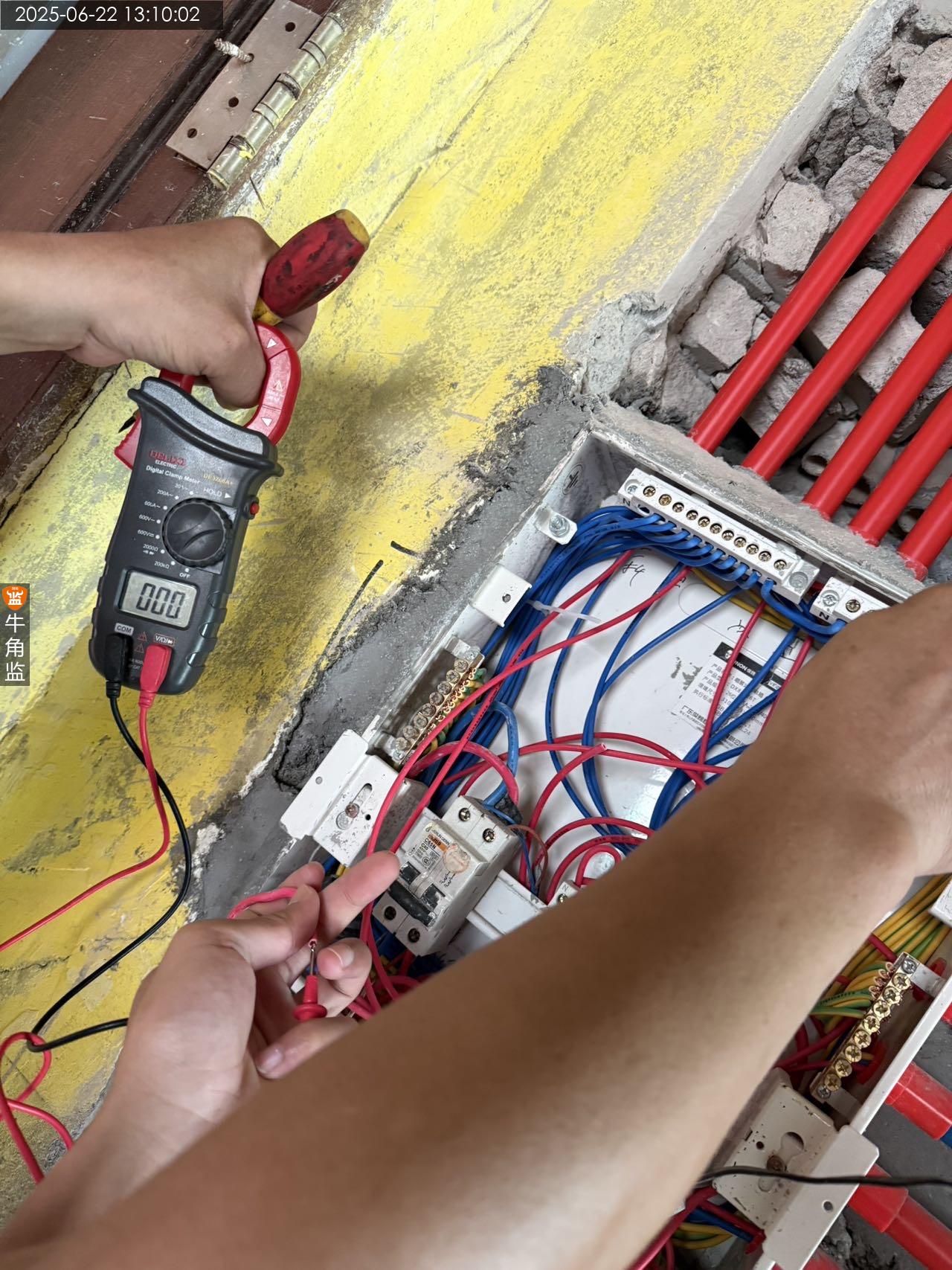

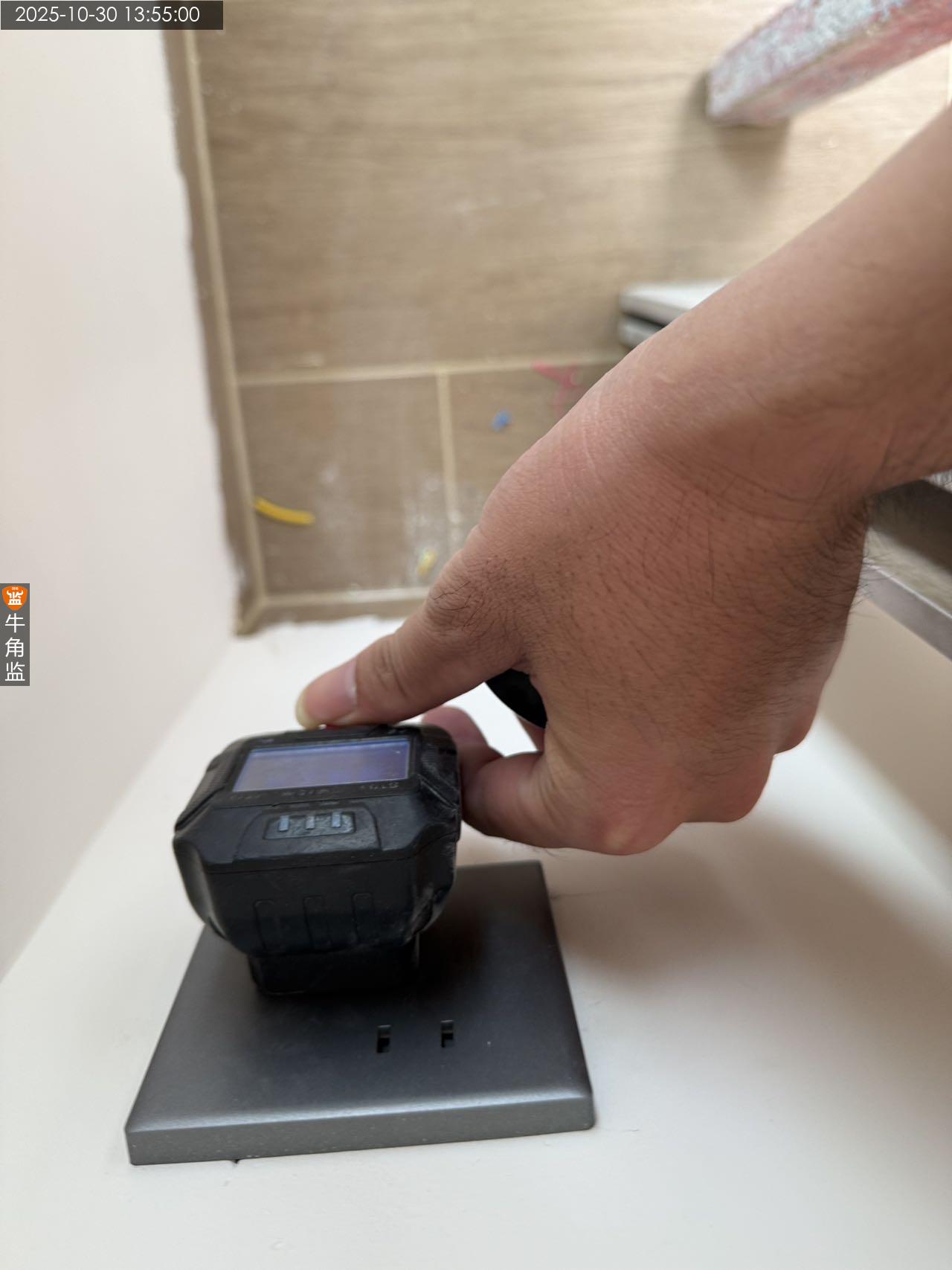

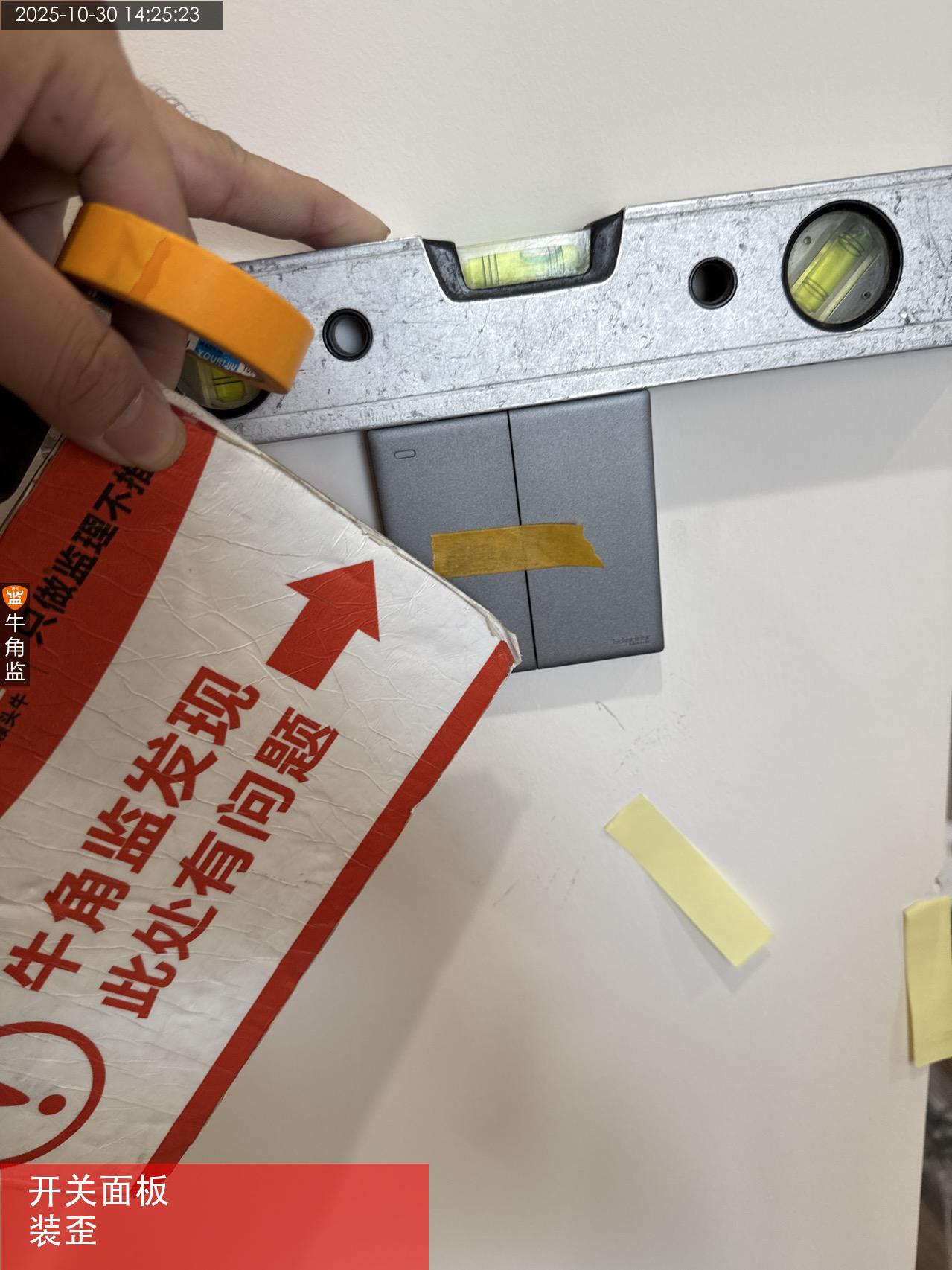

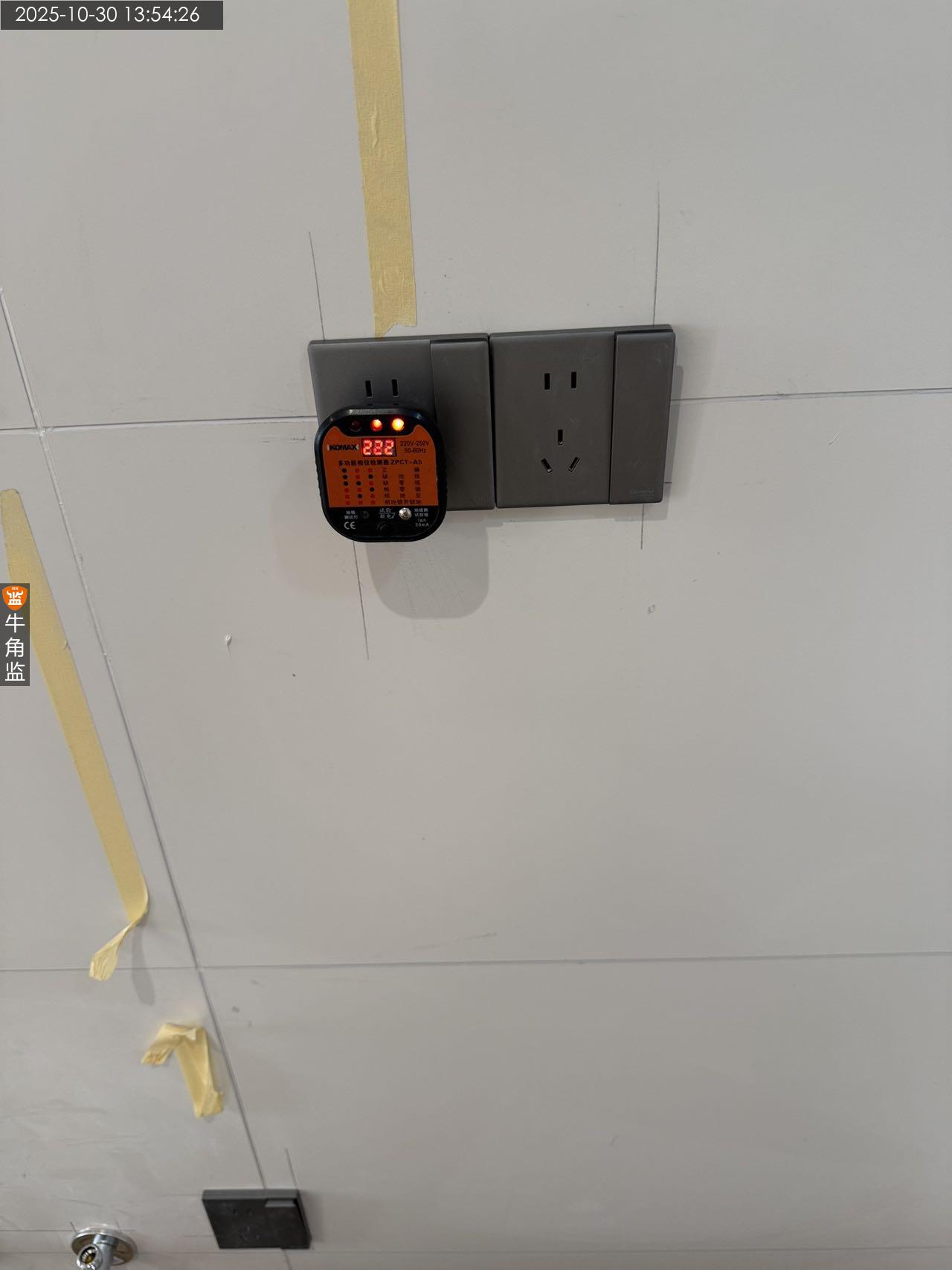

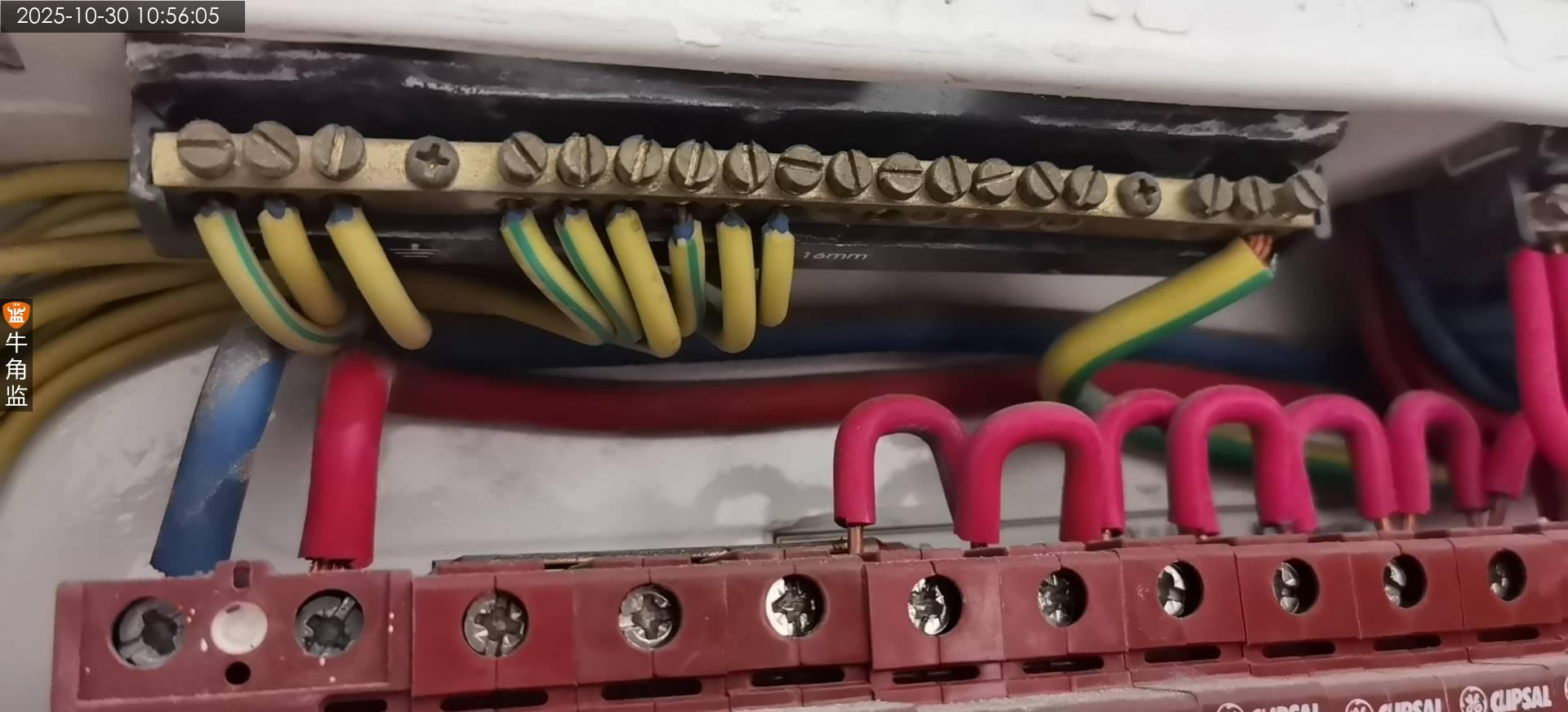

8、由电工师傅未提前并线,导致无法测试每组回路的通断。

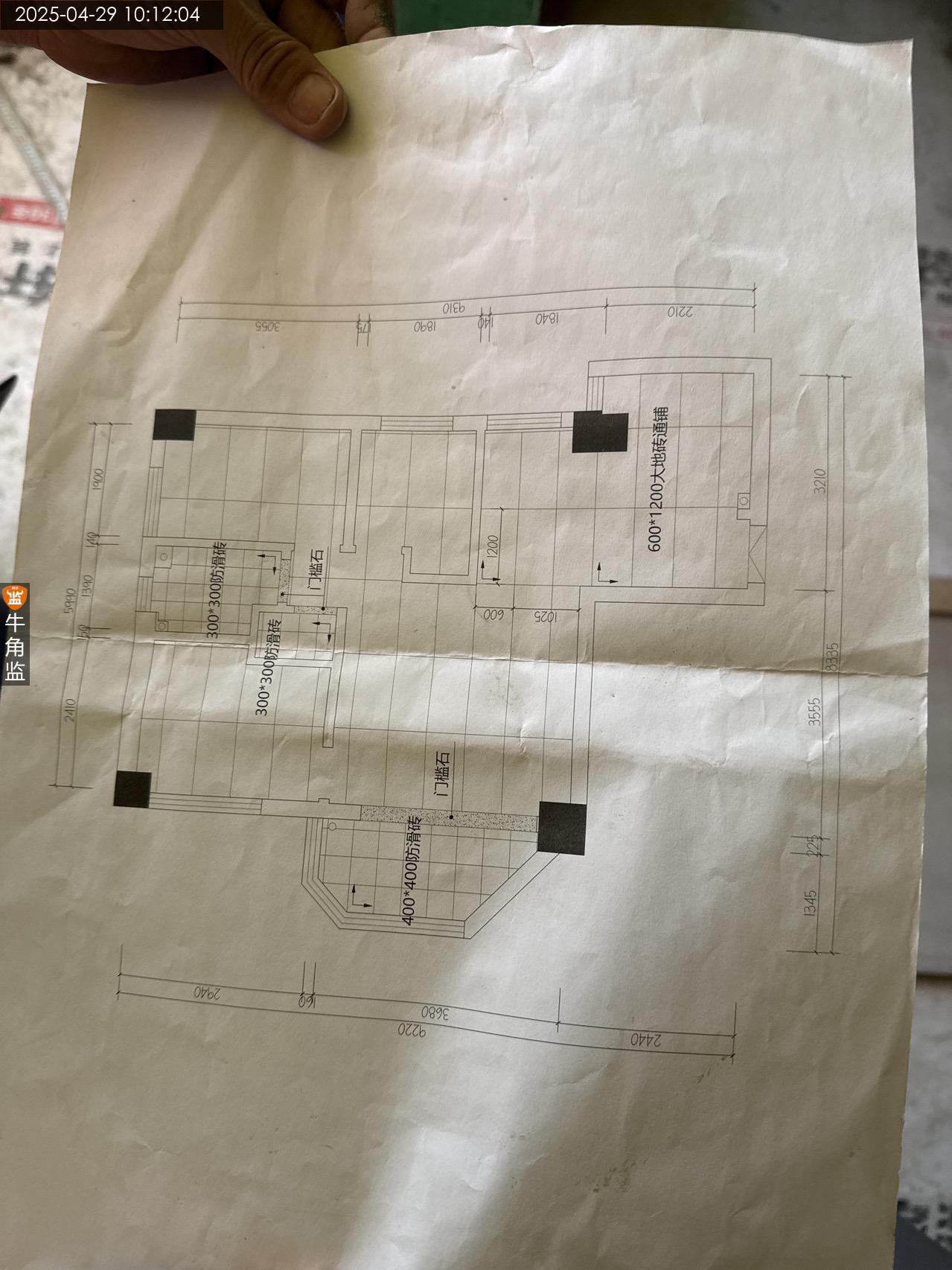

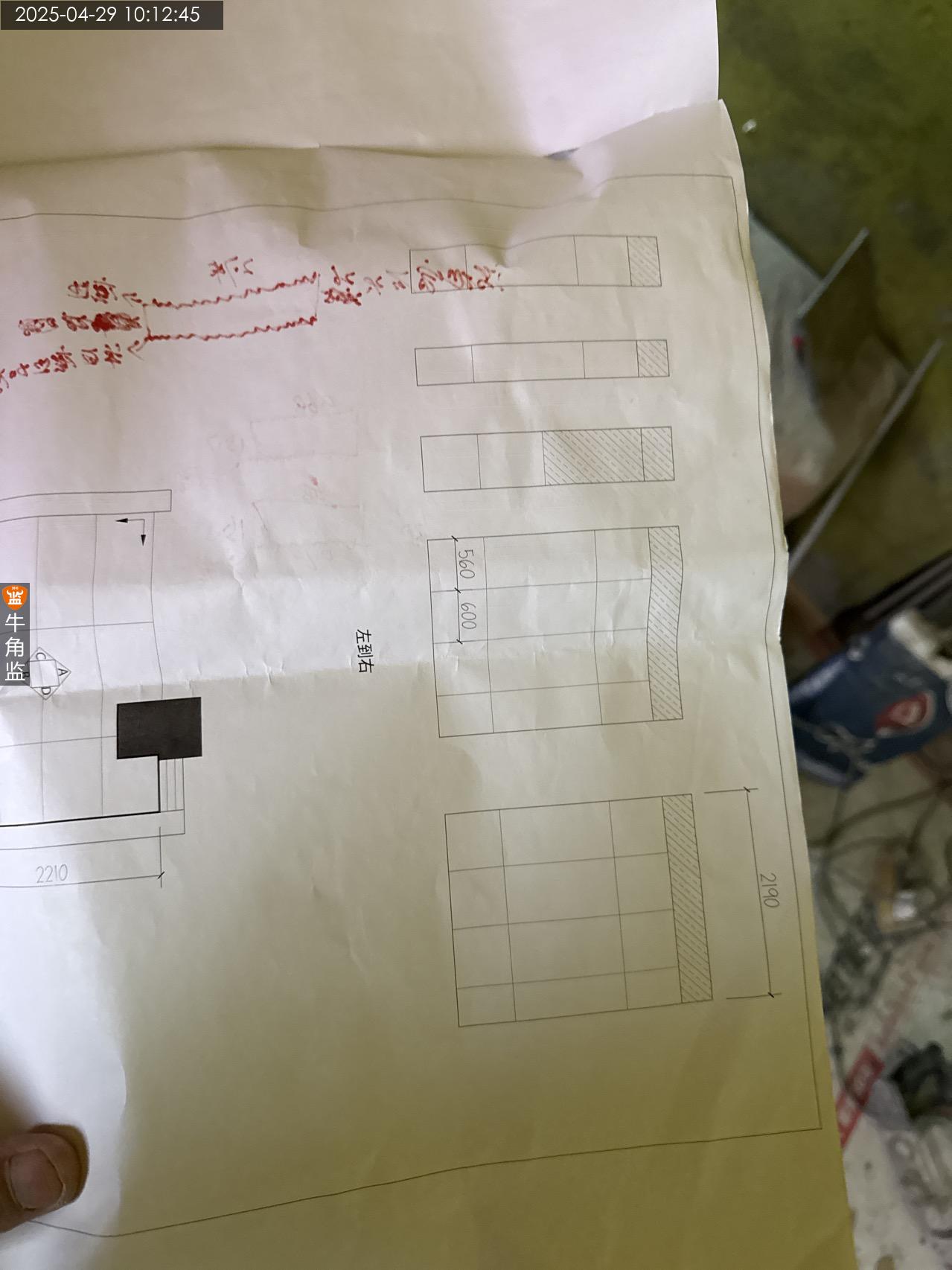

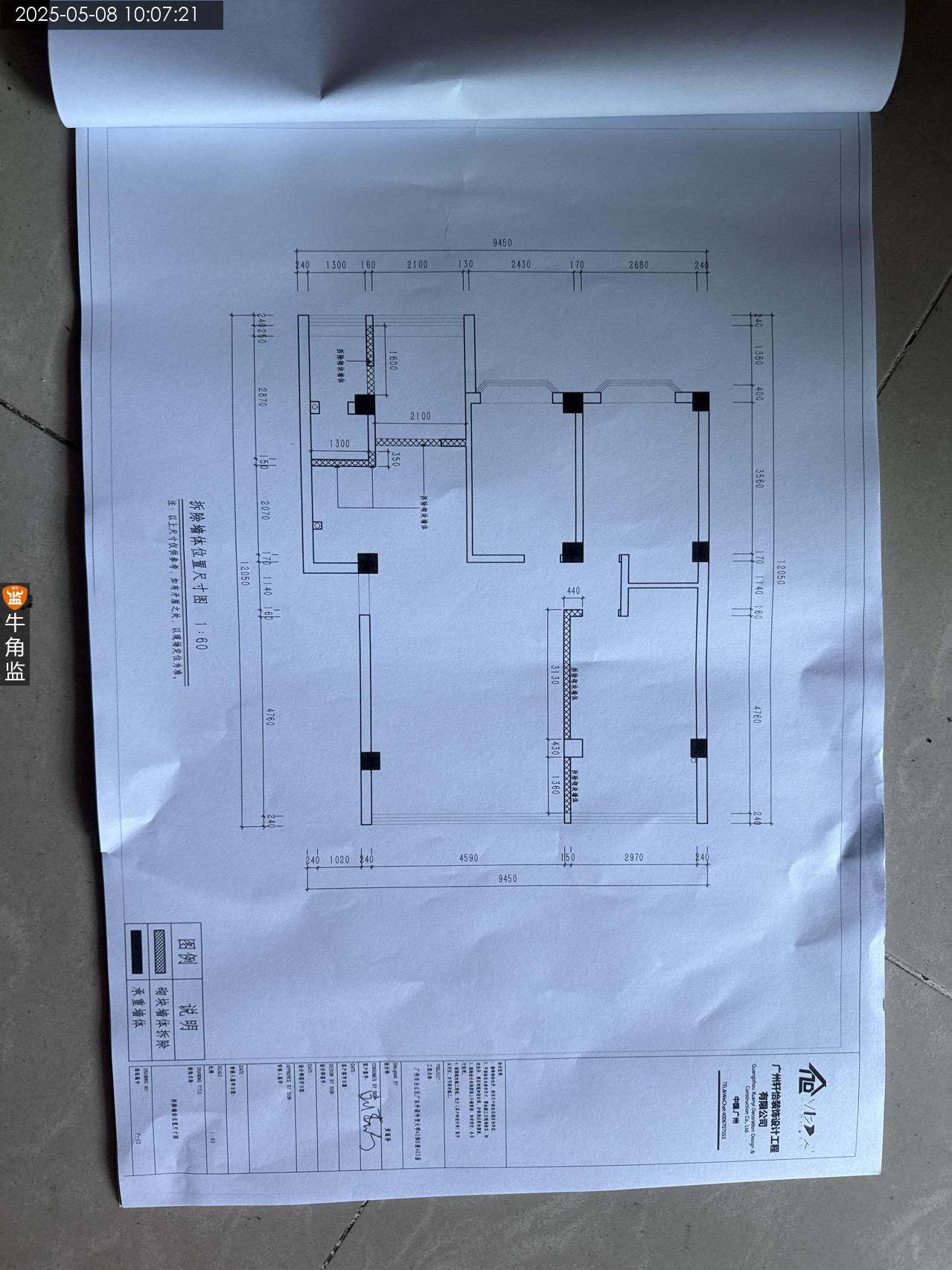

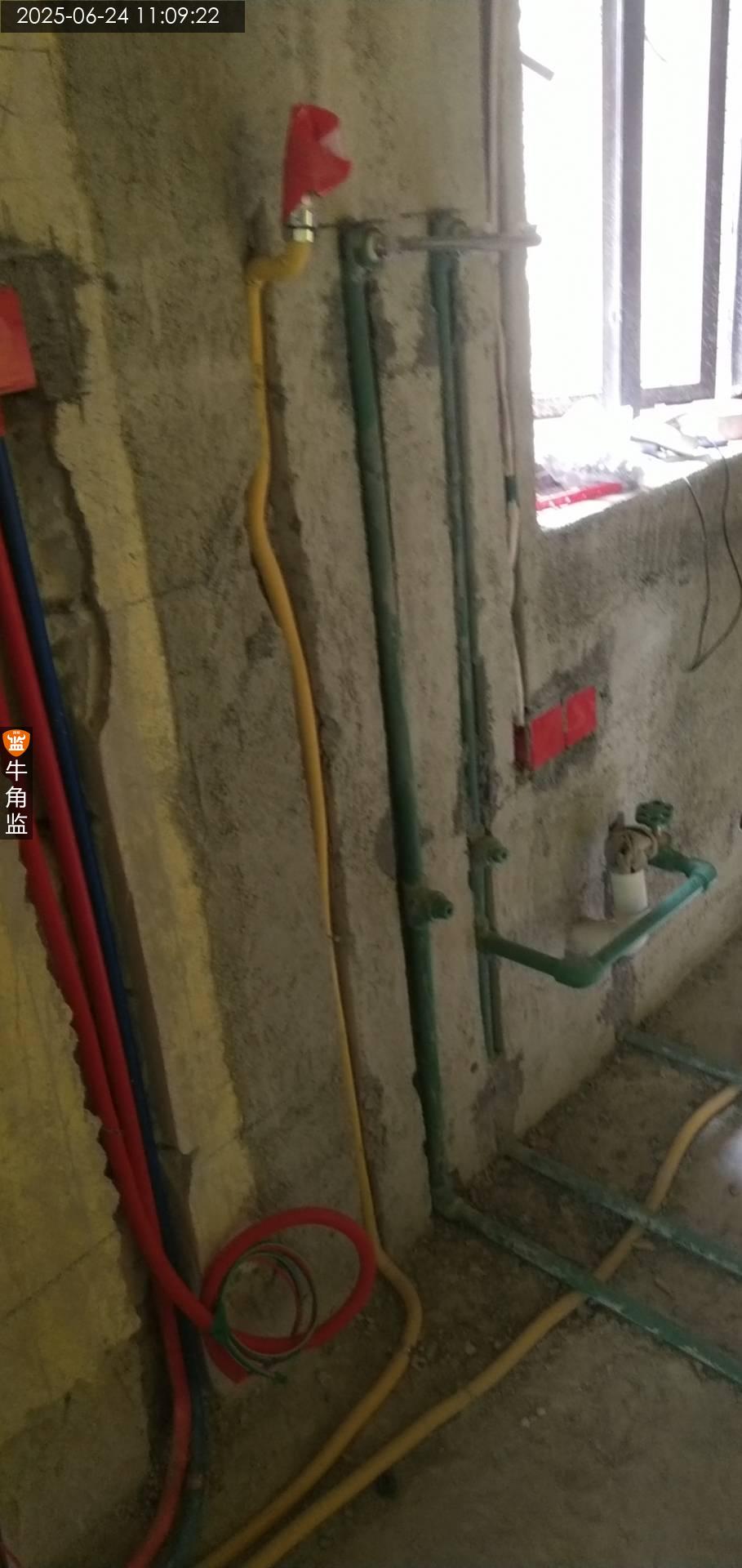

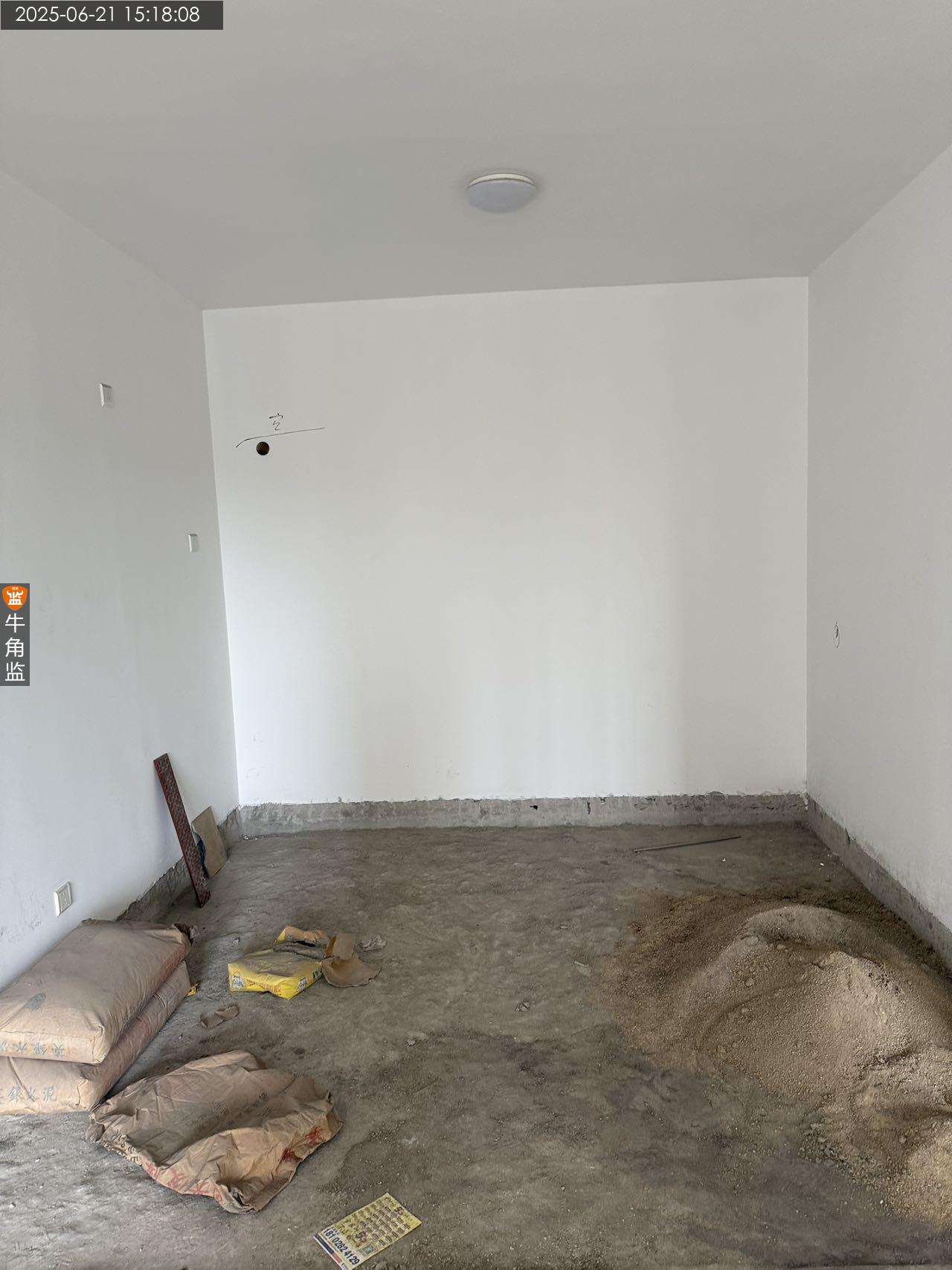

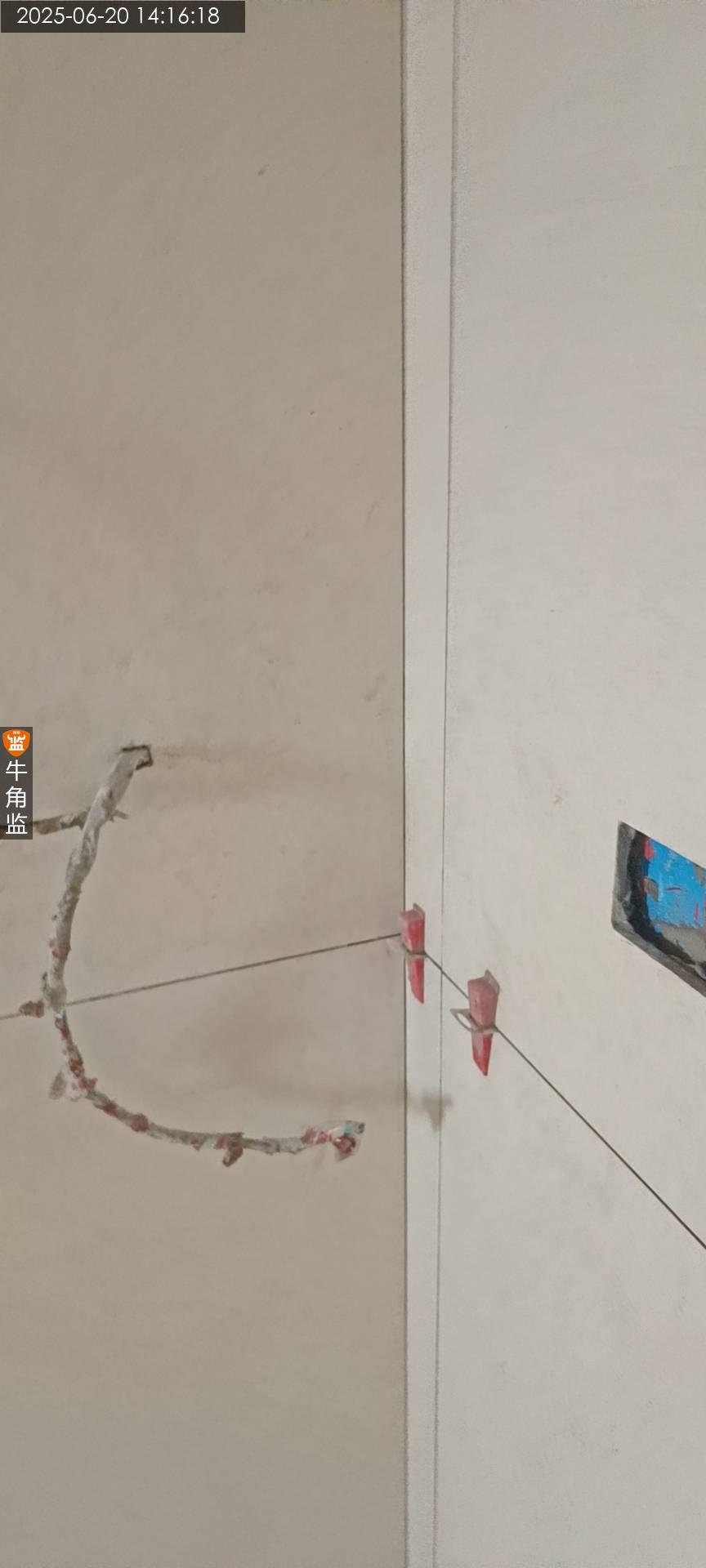

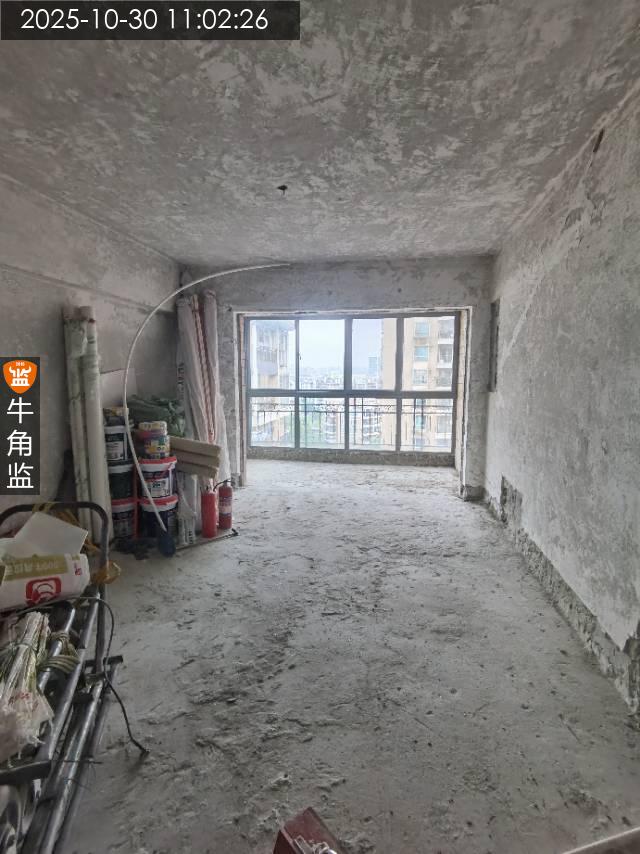

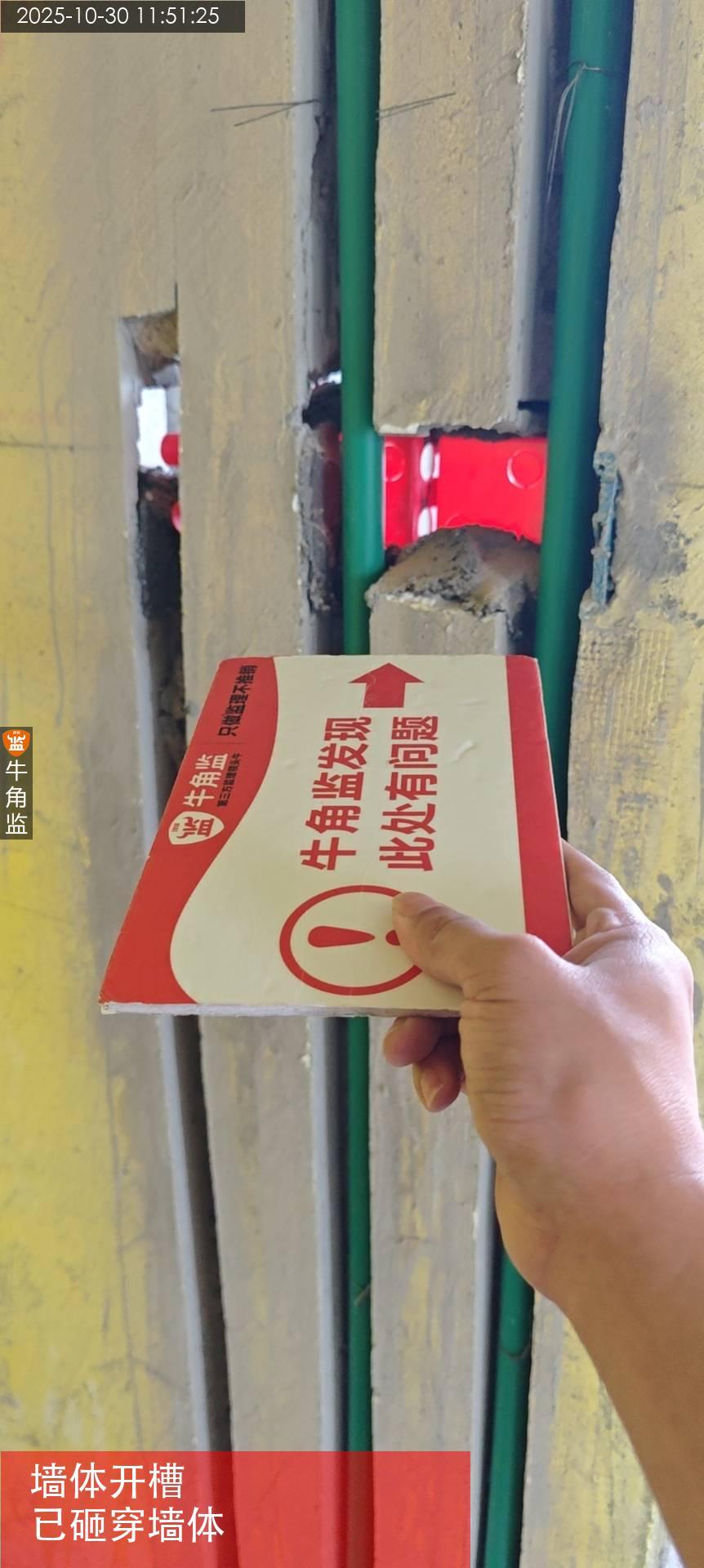

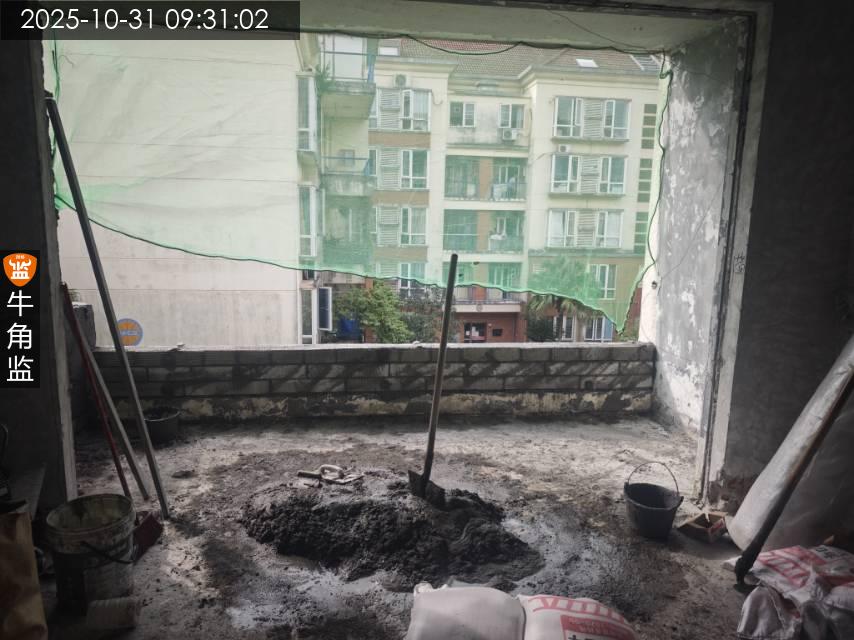

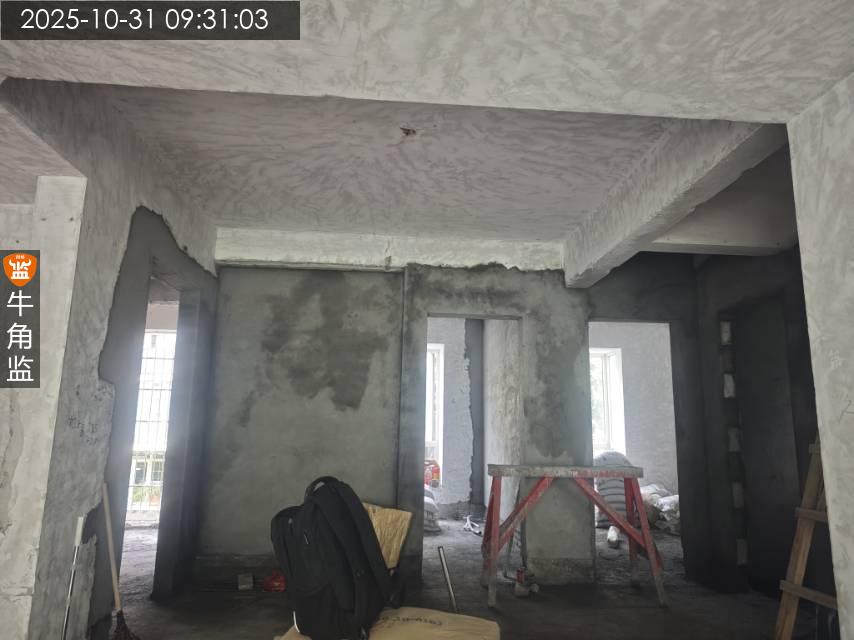

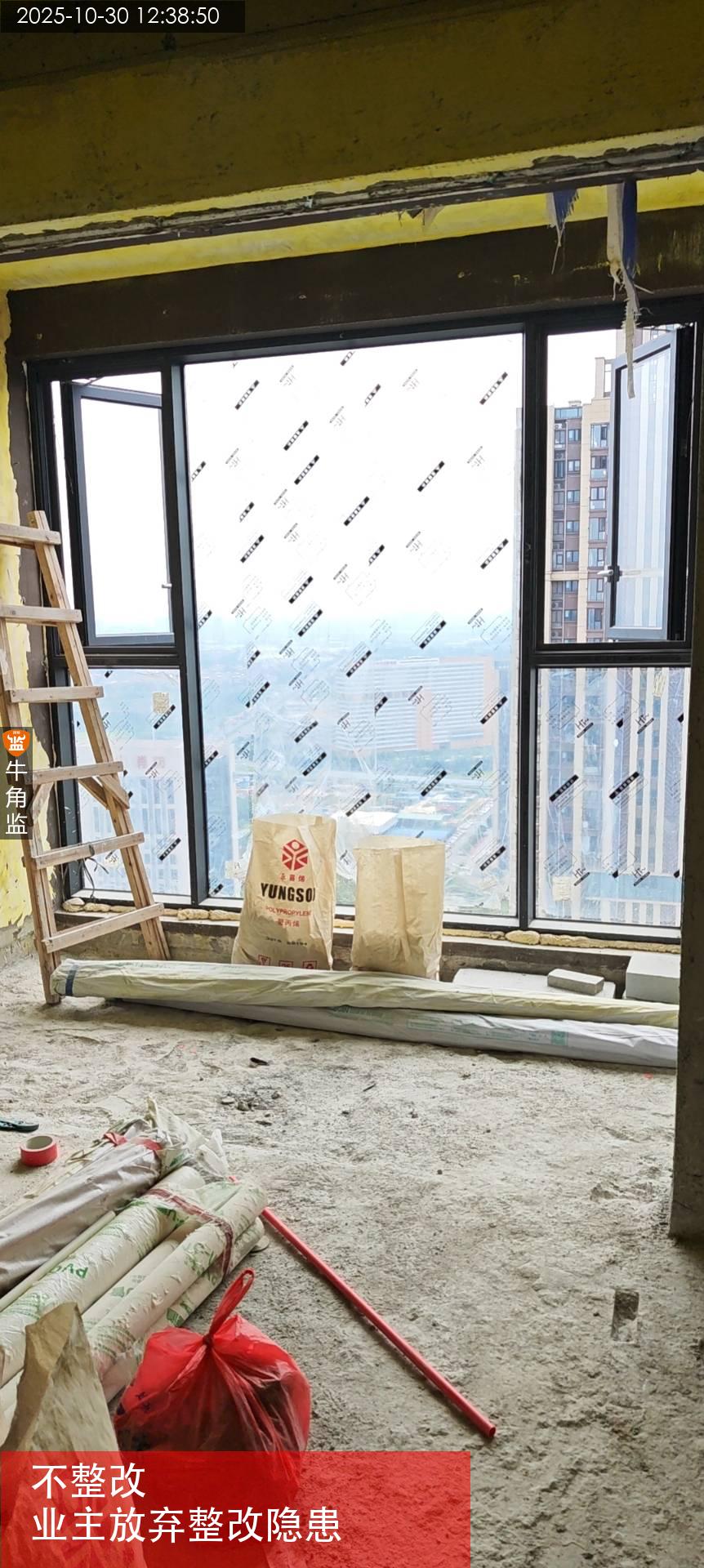

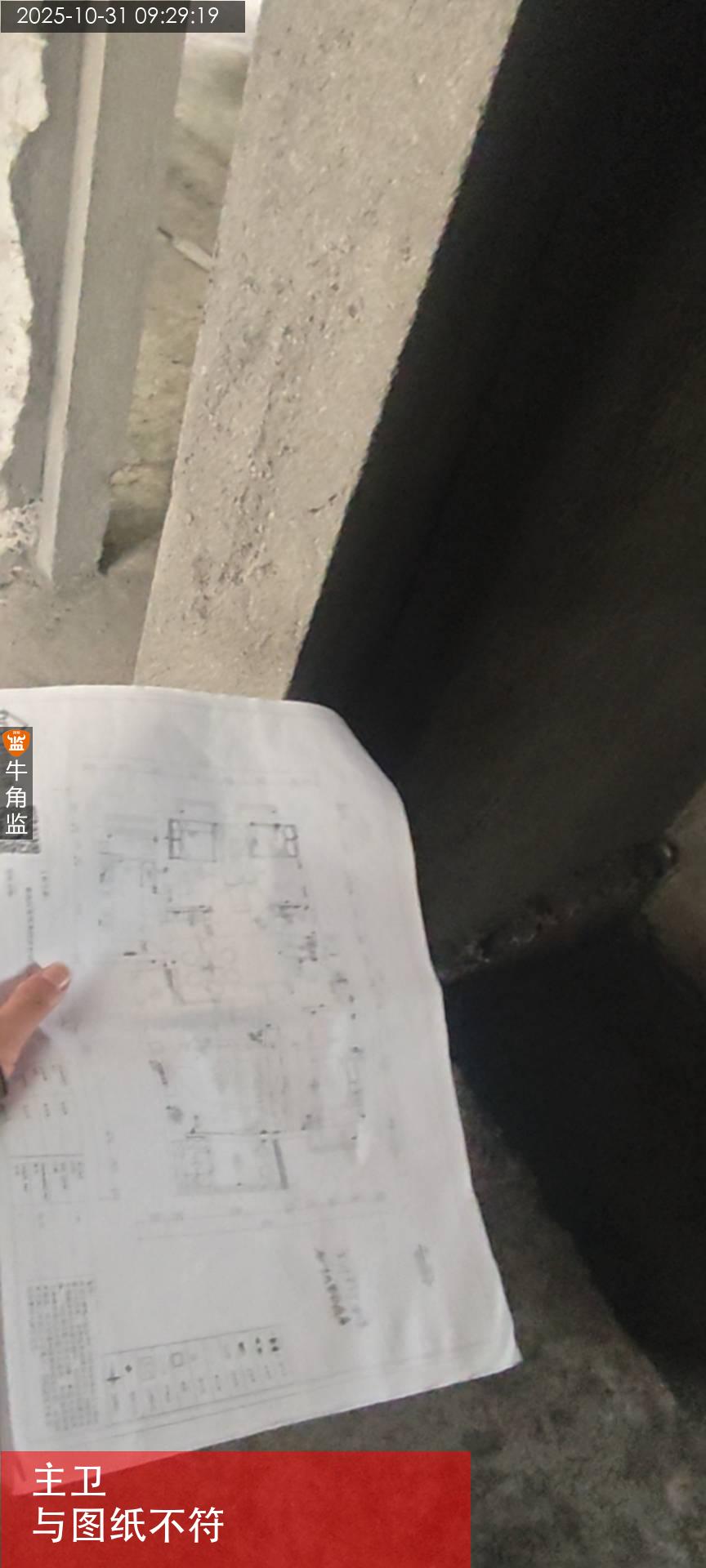

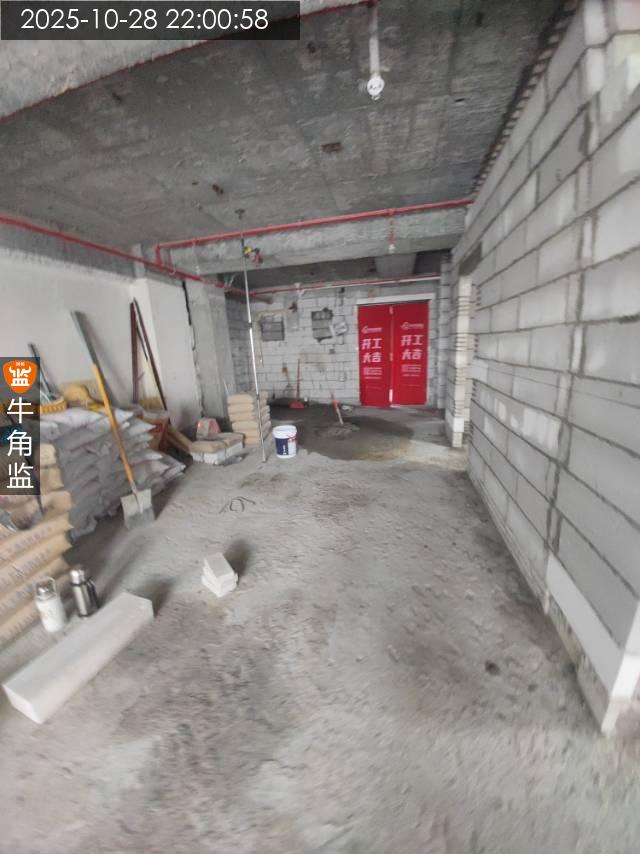

9、部分水电位置与图纸对不上,业主已经确认有改动。

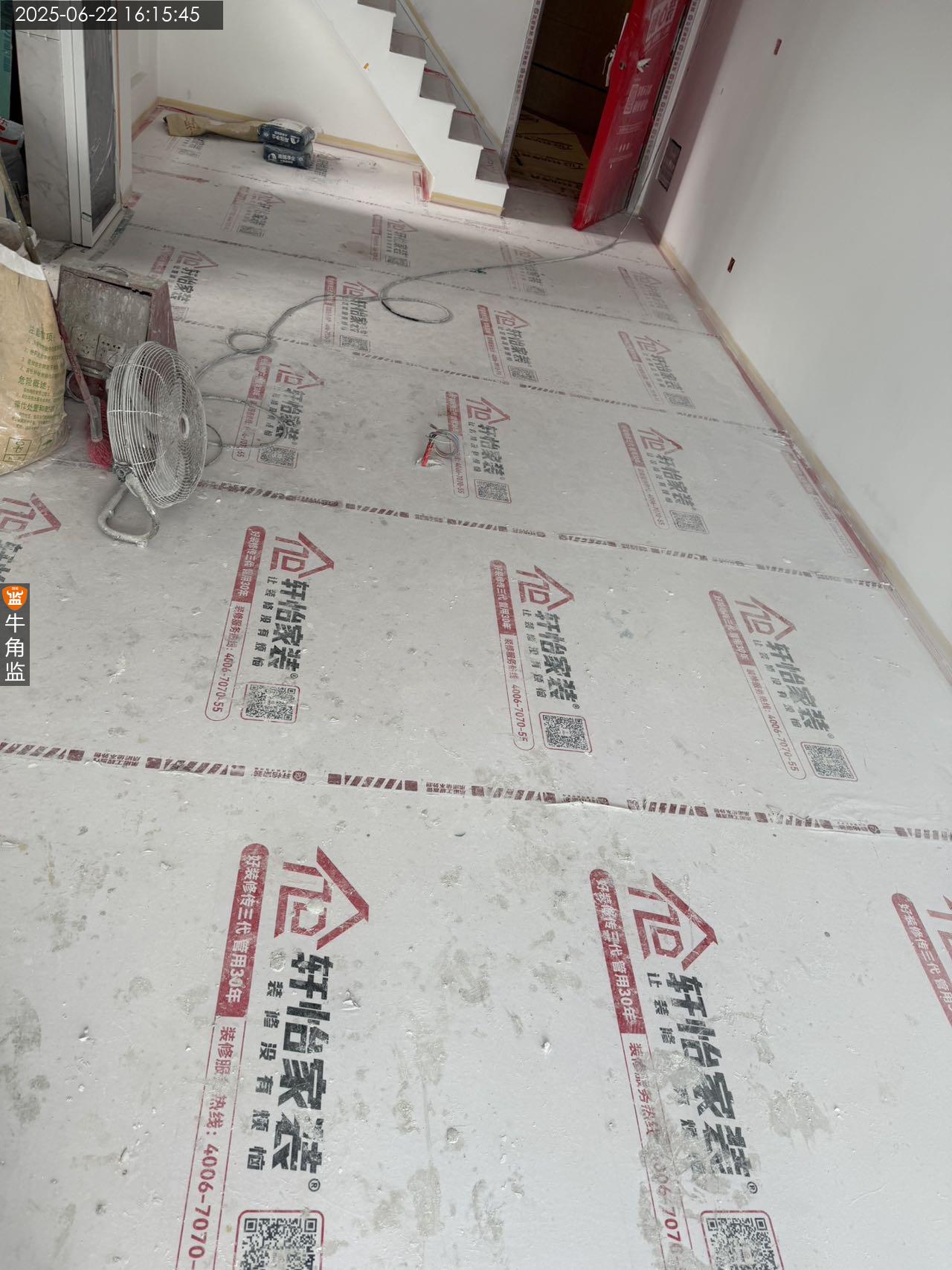

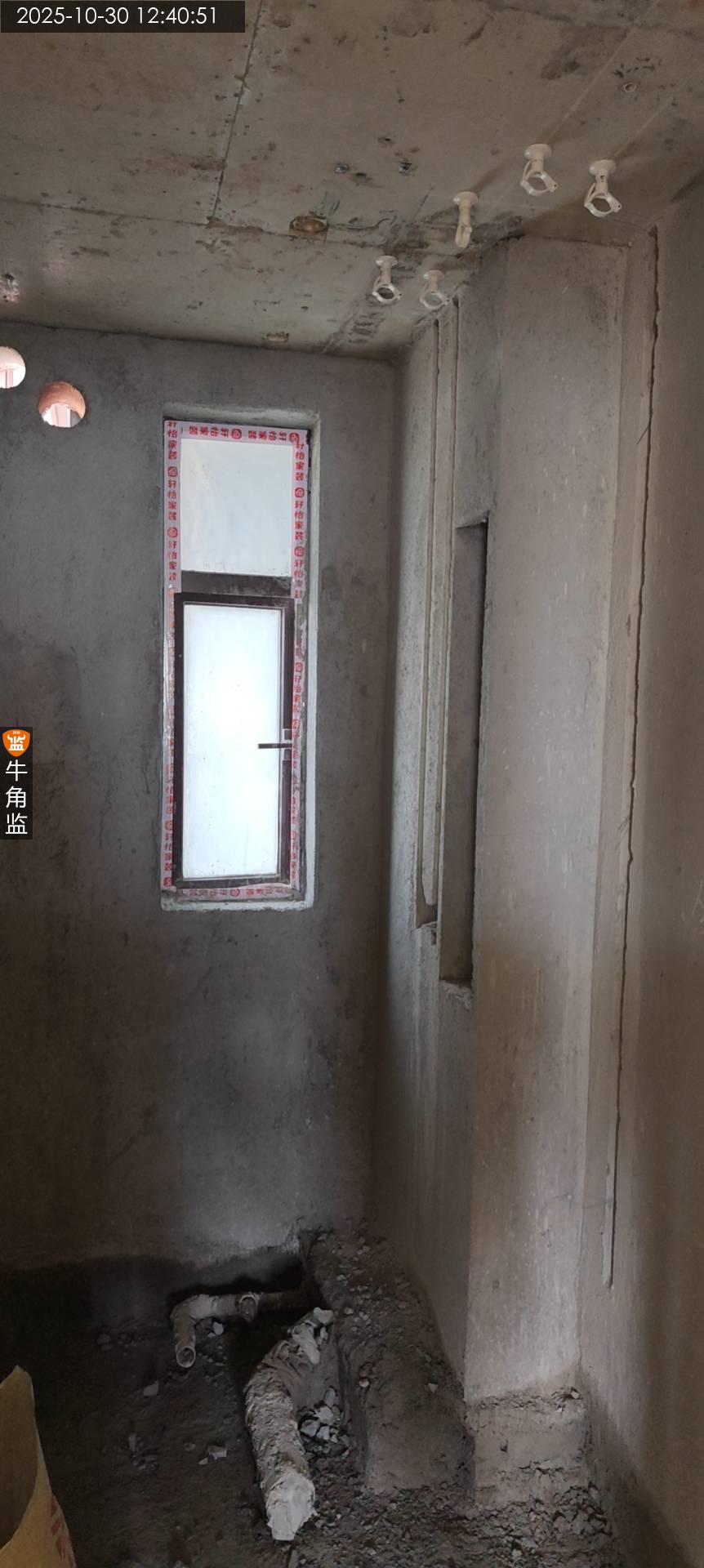

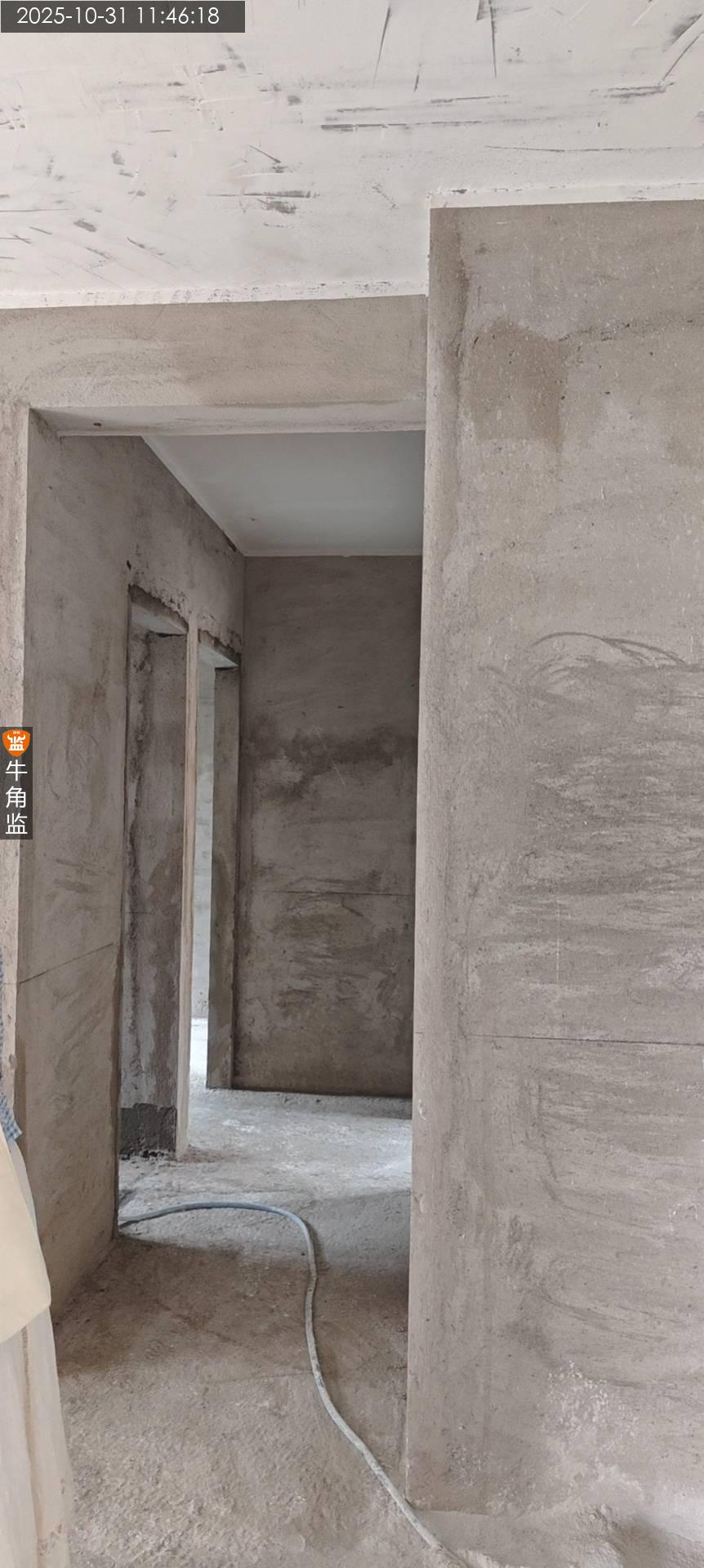

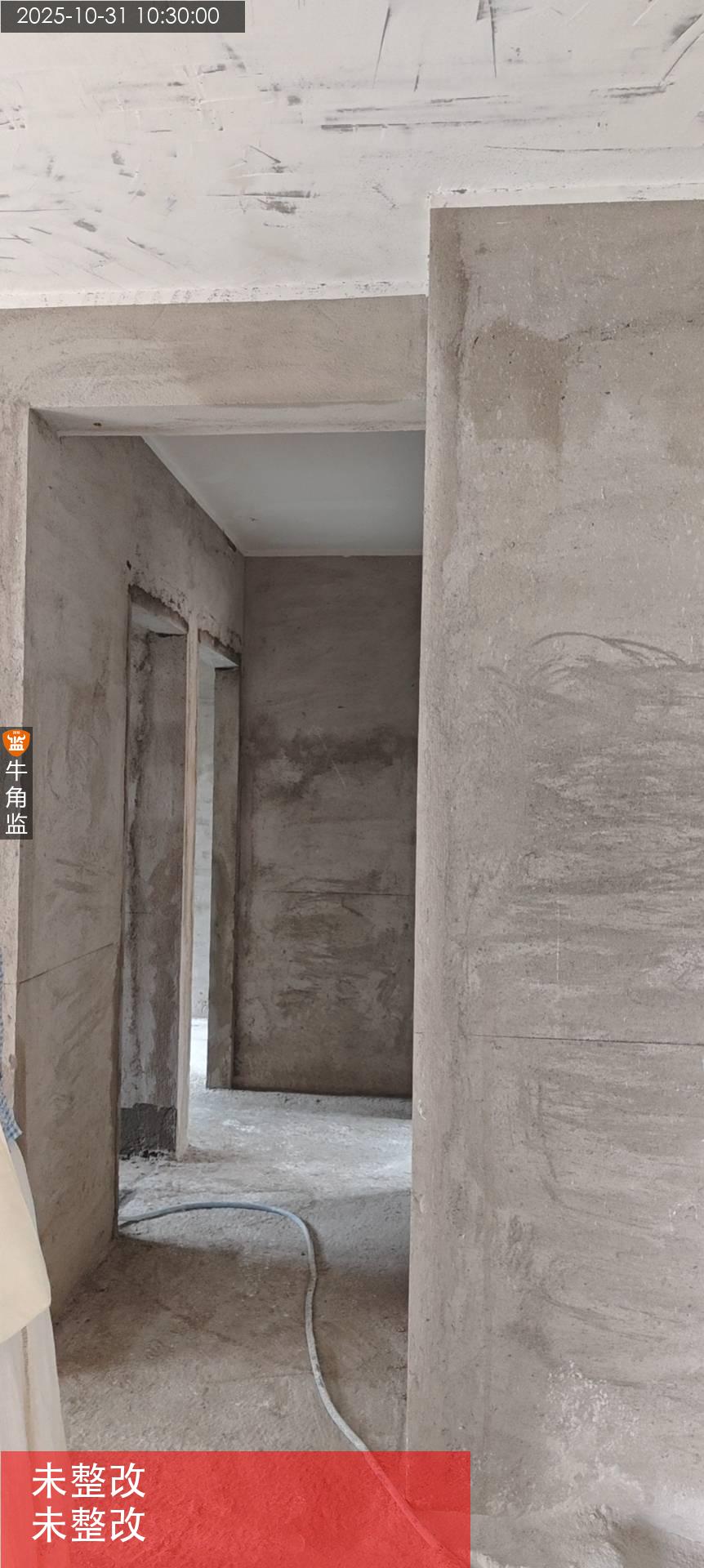

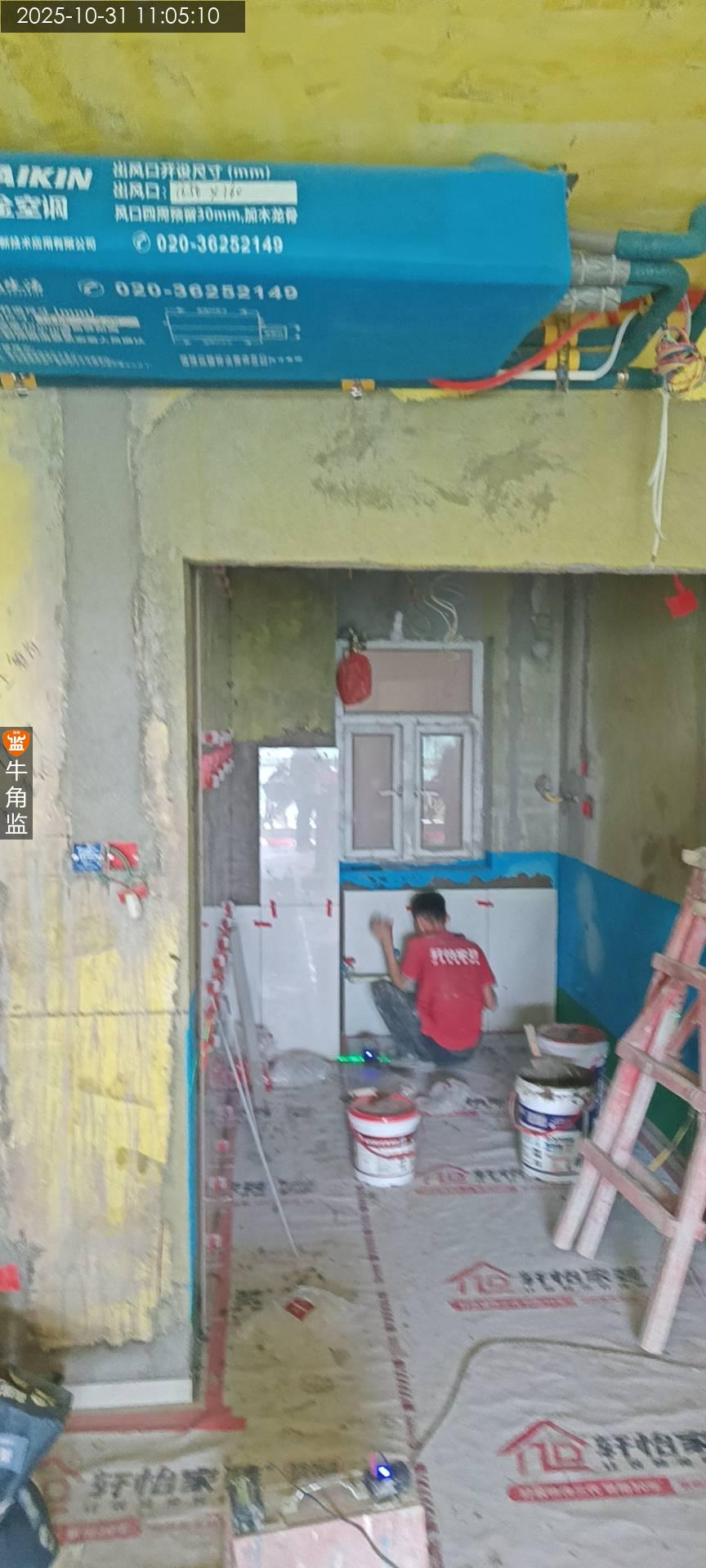

后期施工建议

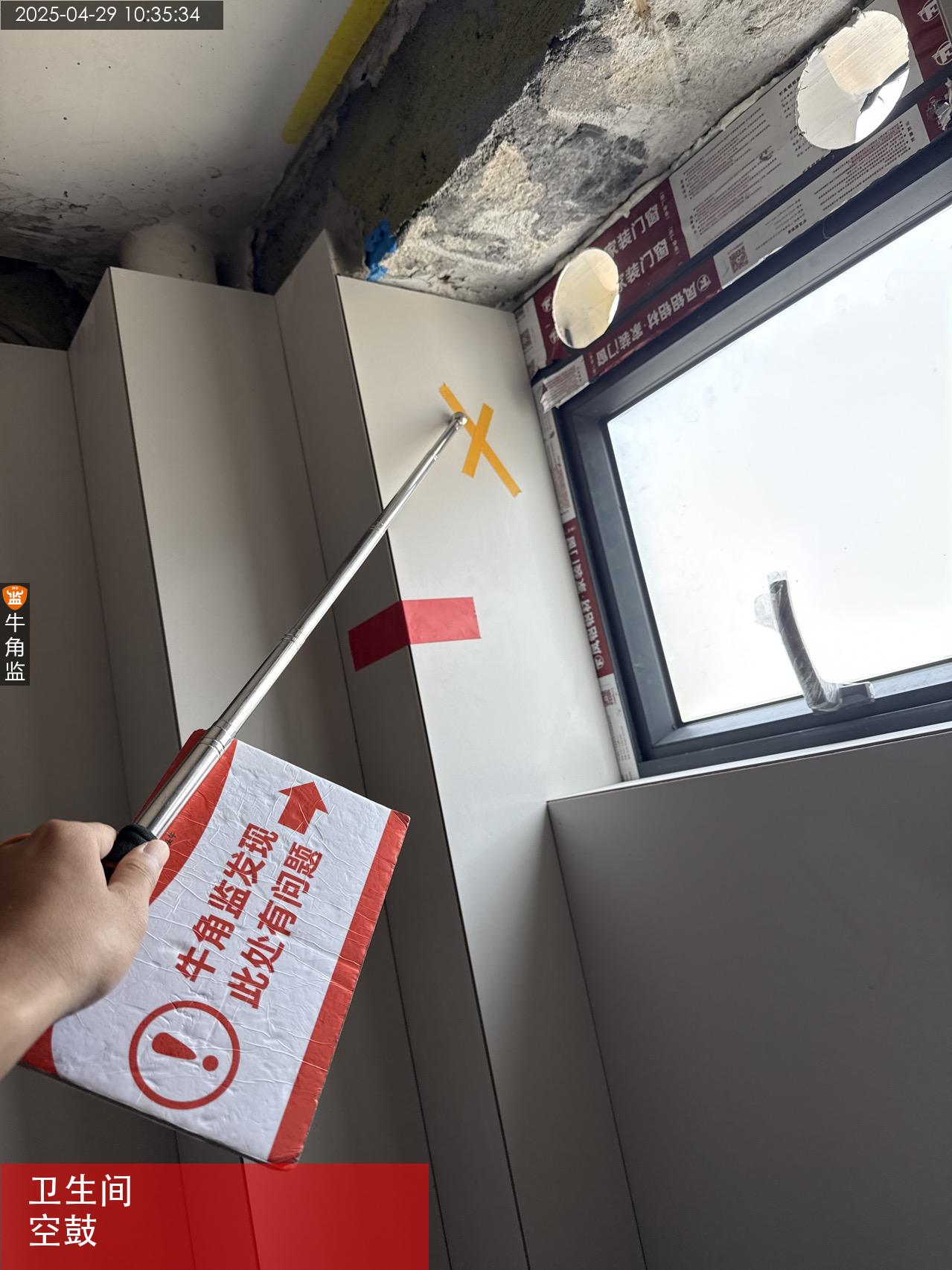

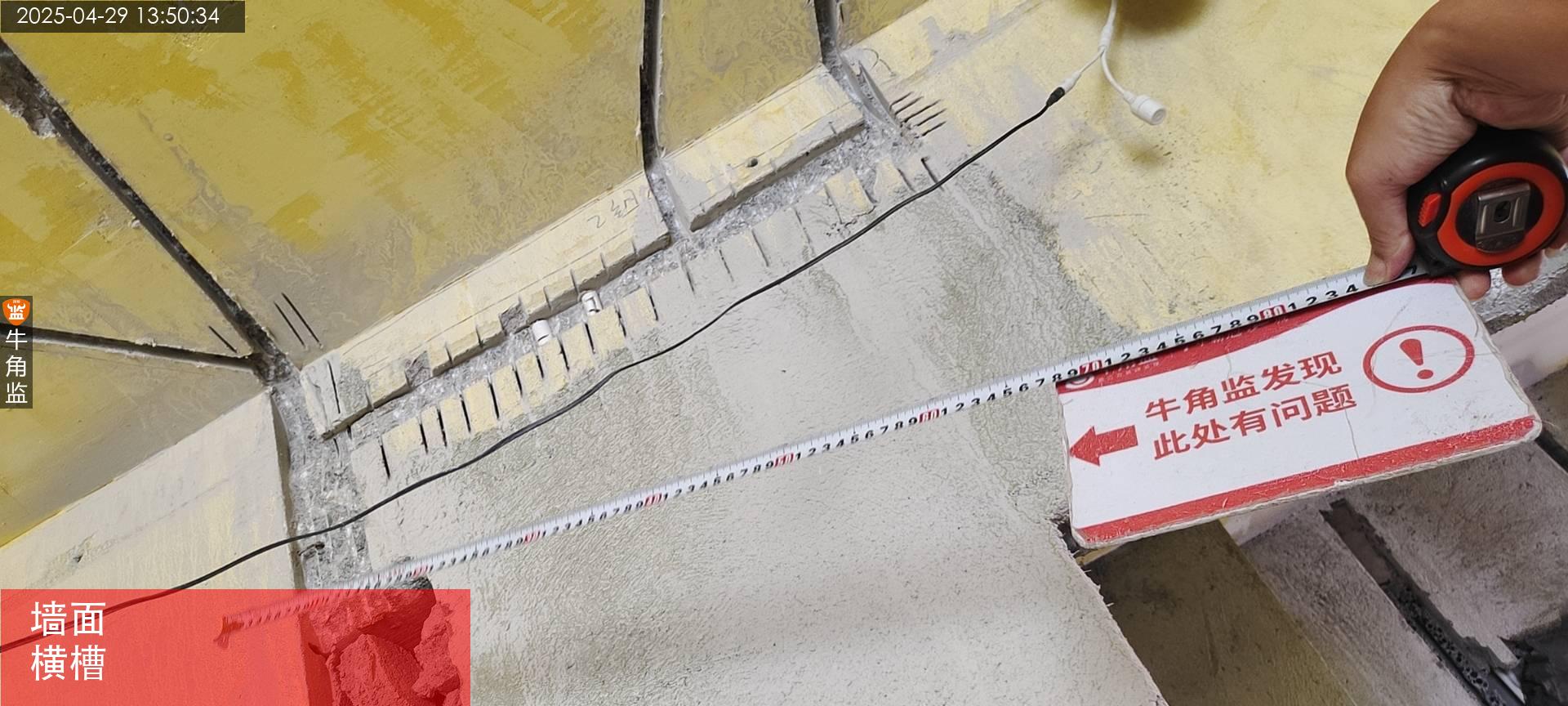

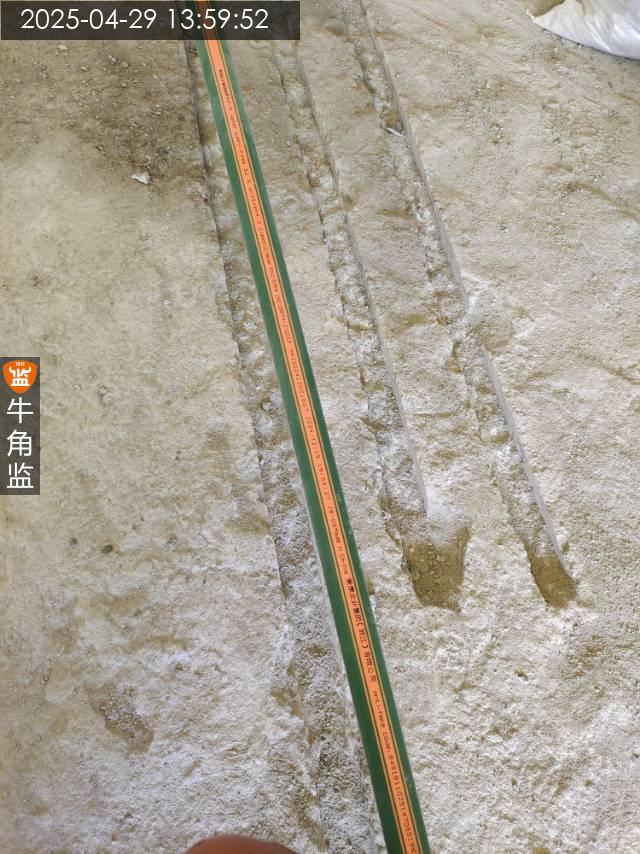

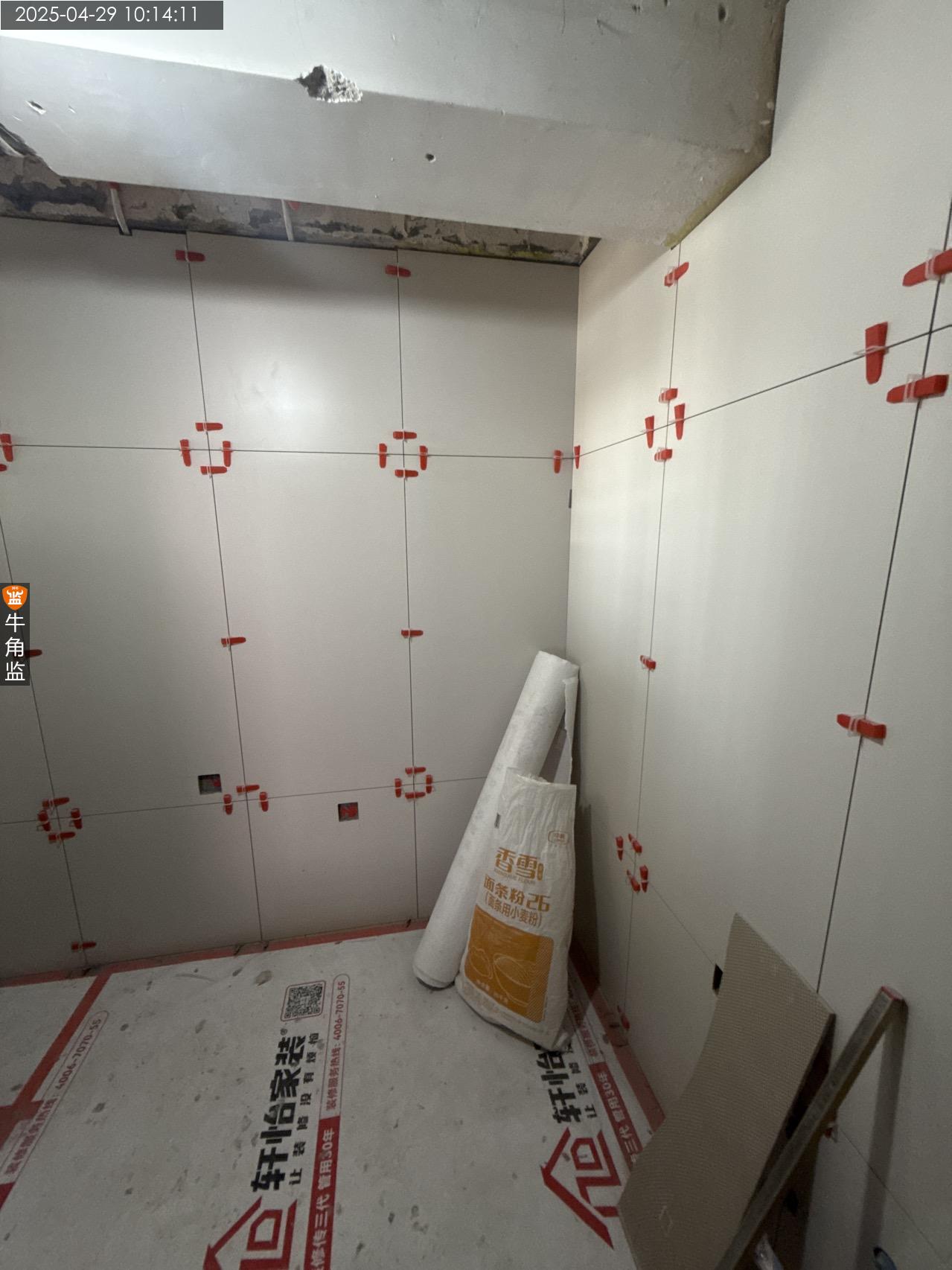

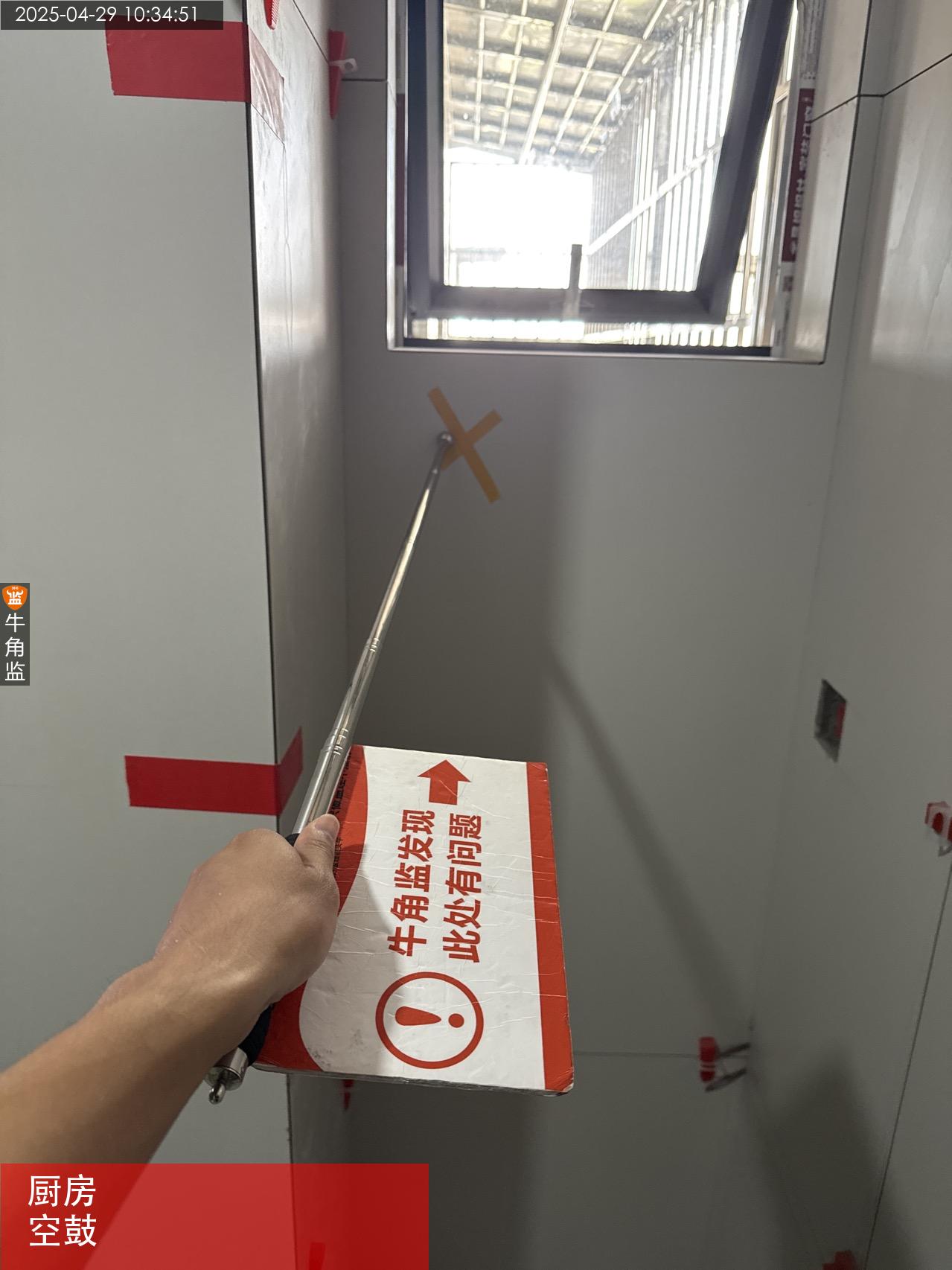

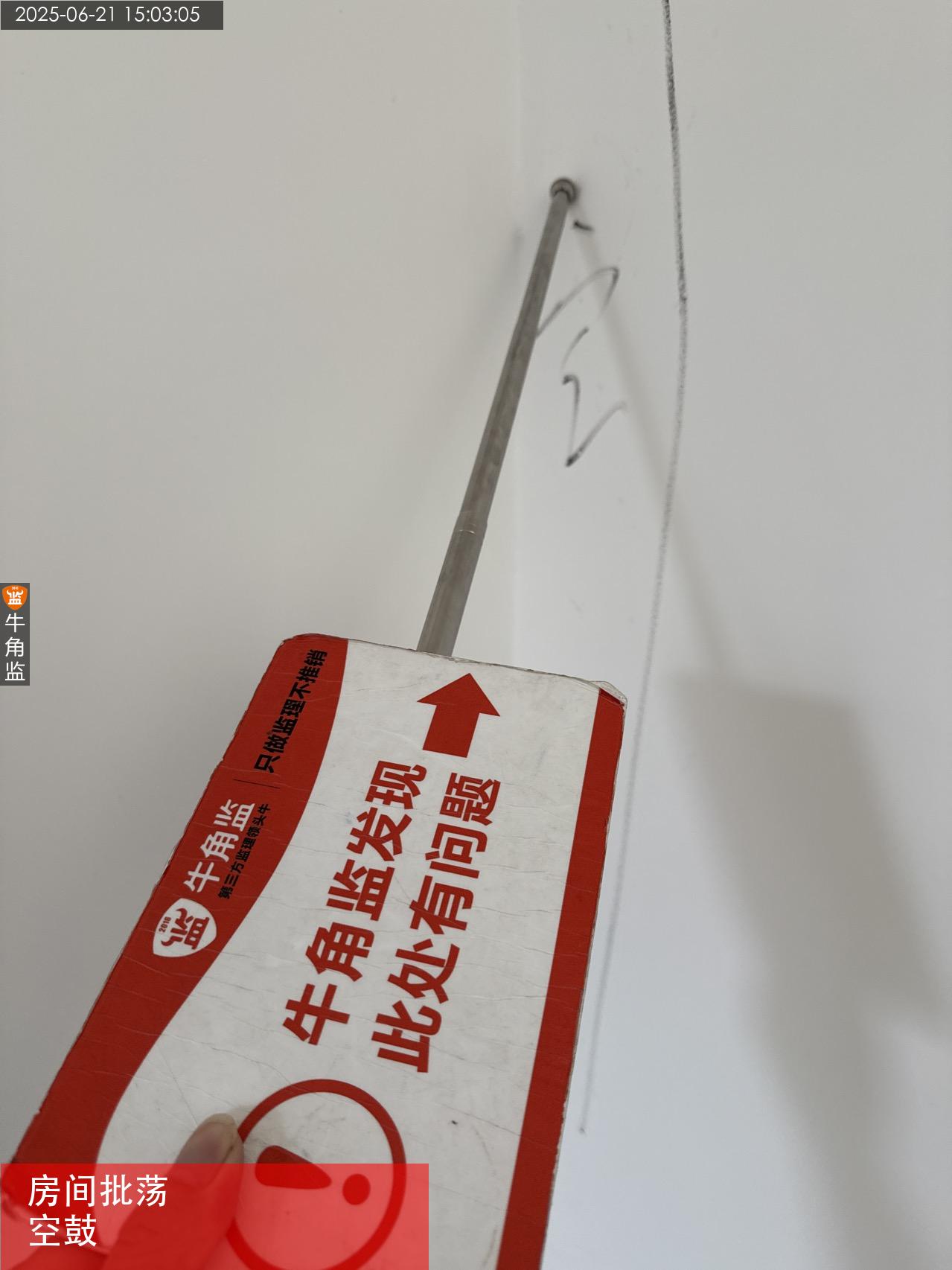

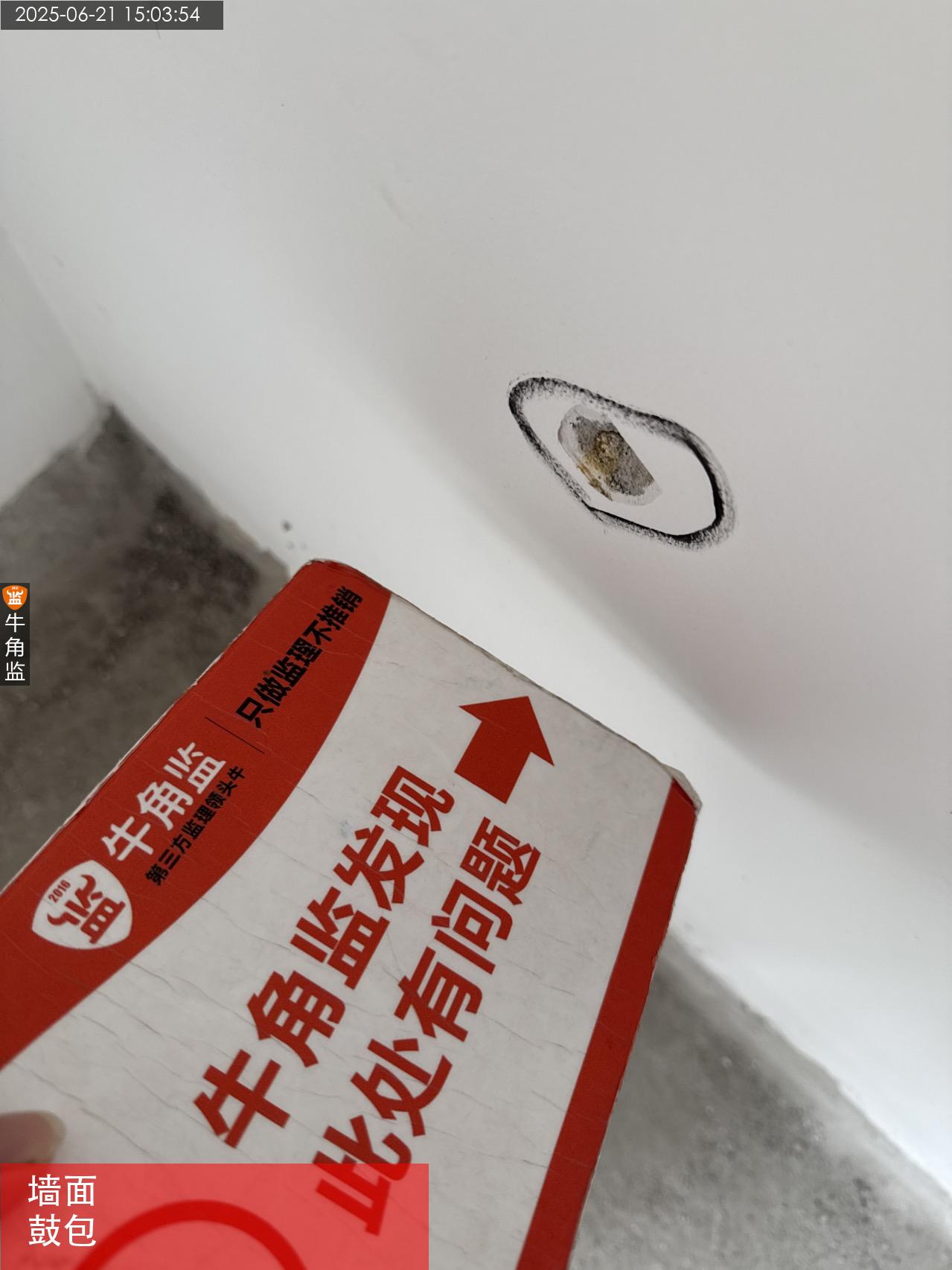

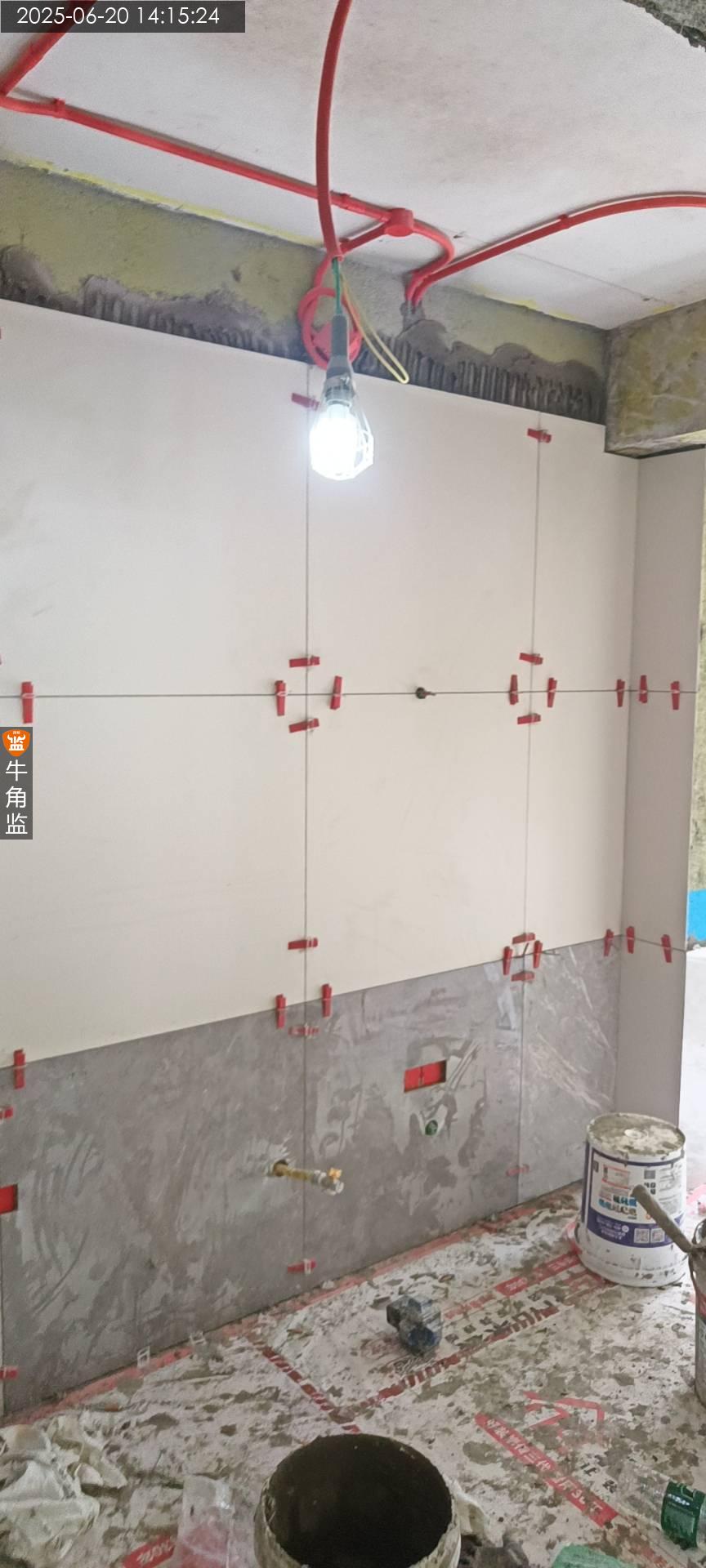

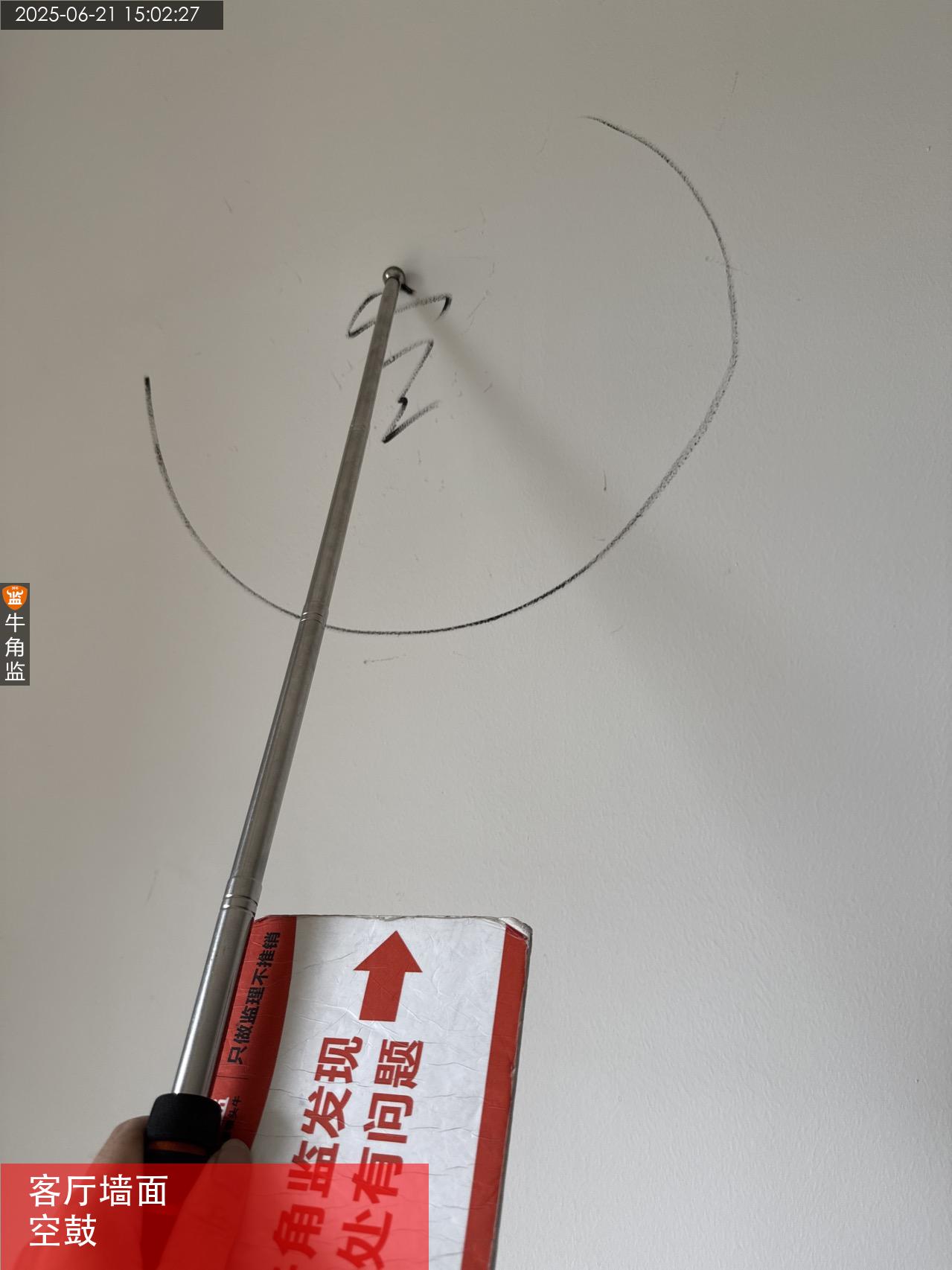

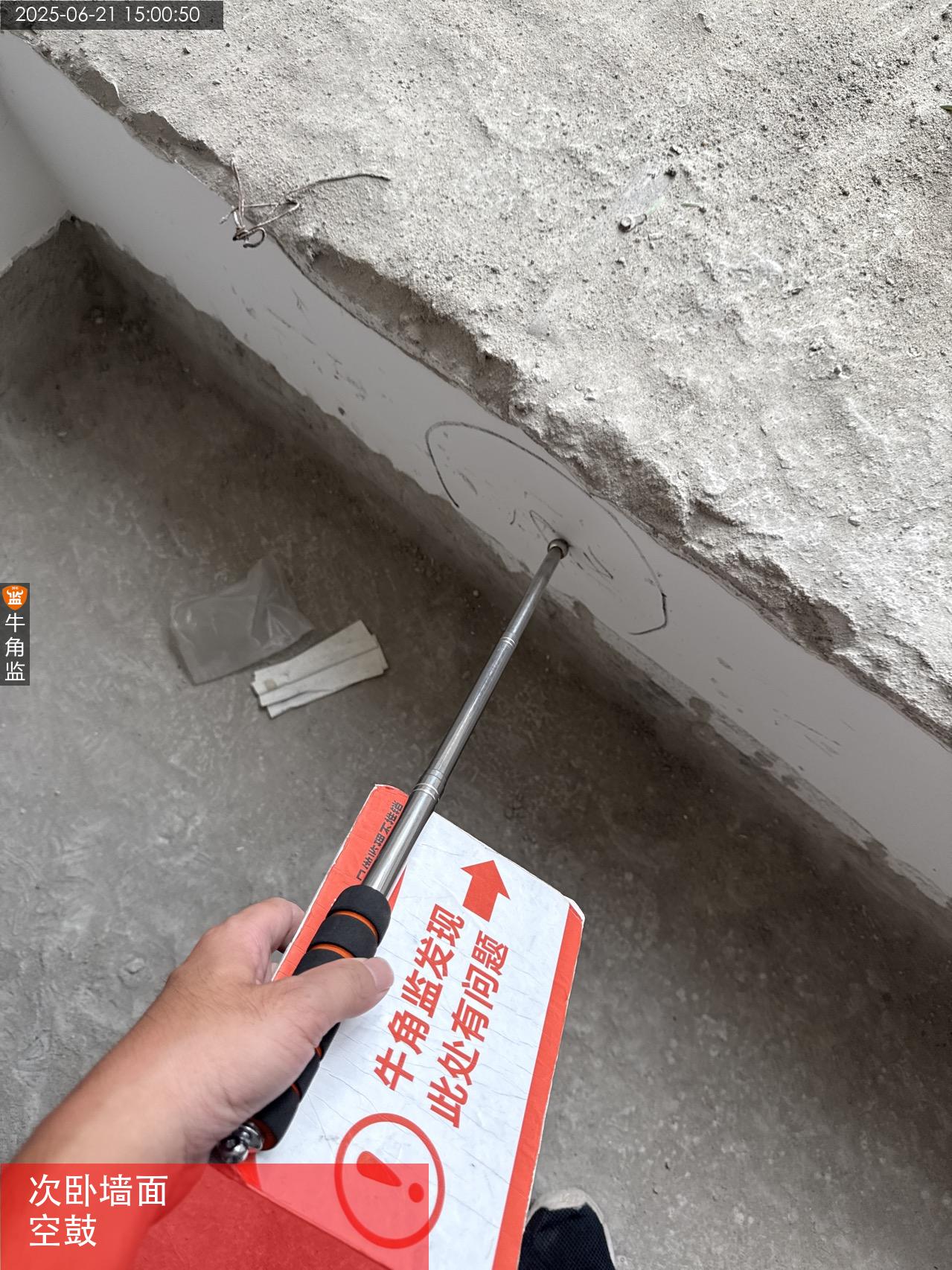

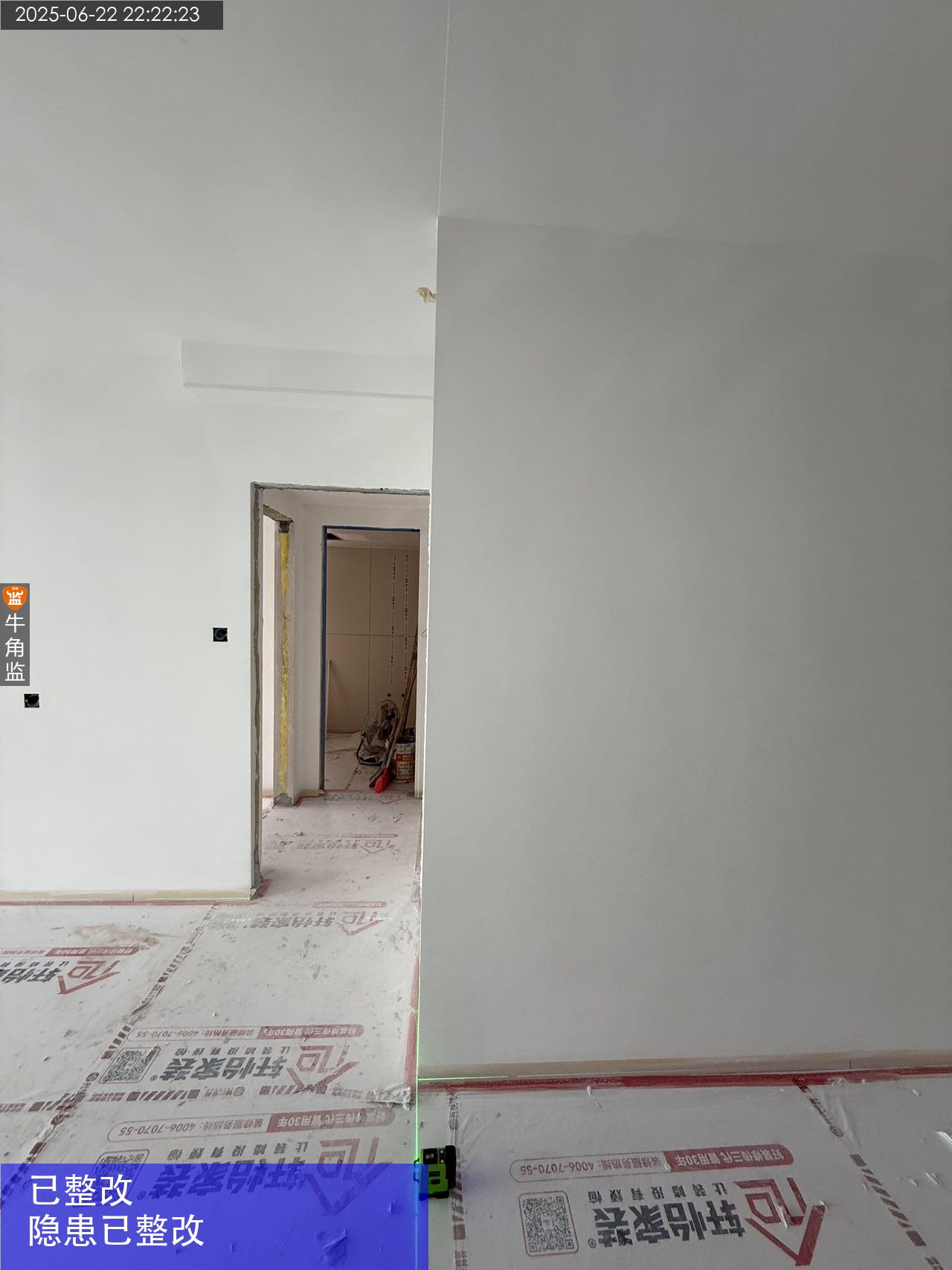

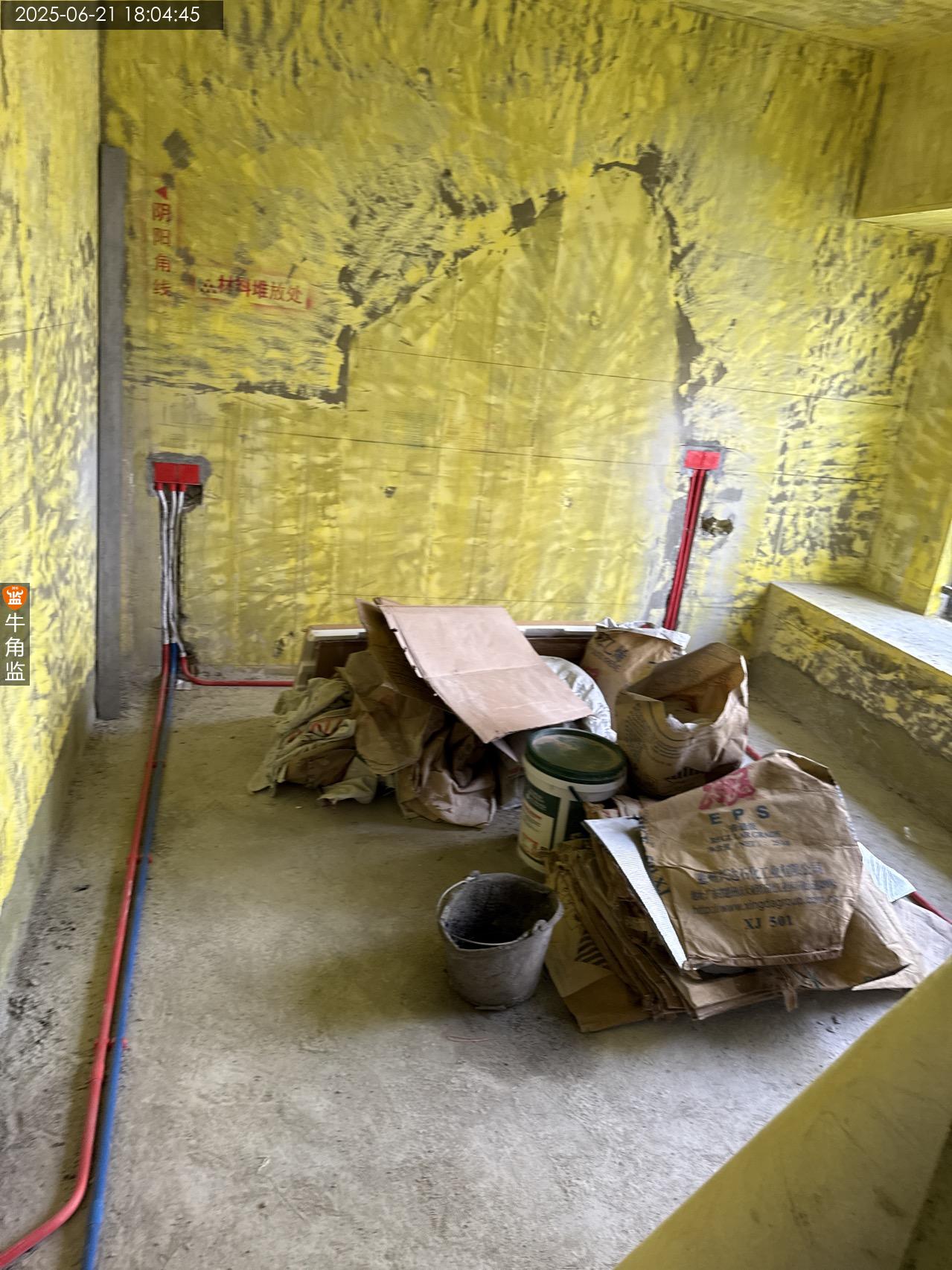

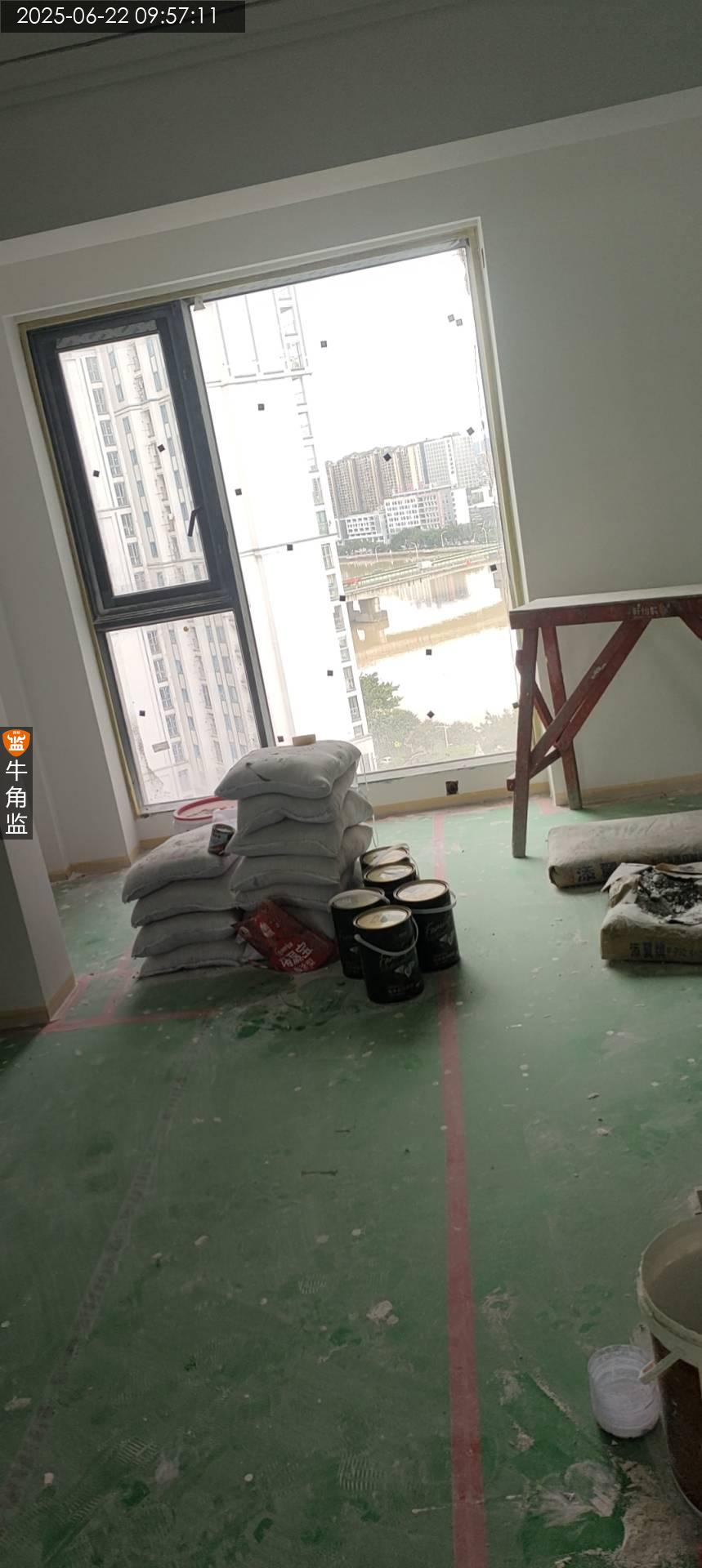

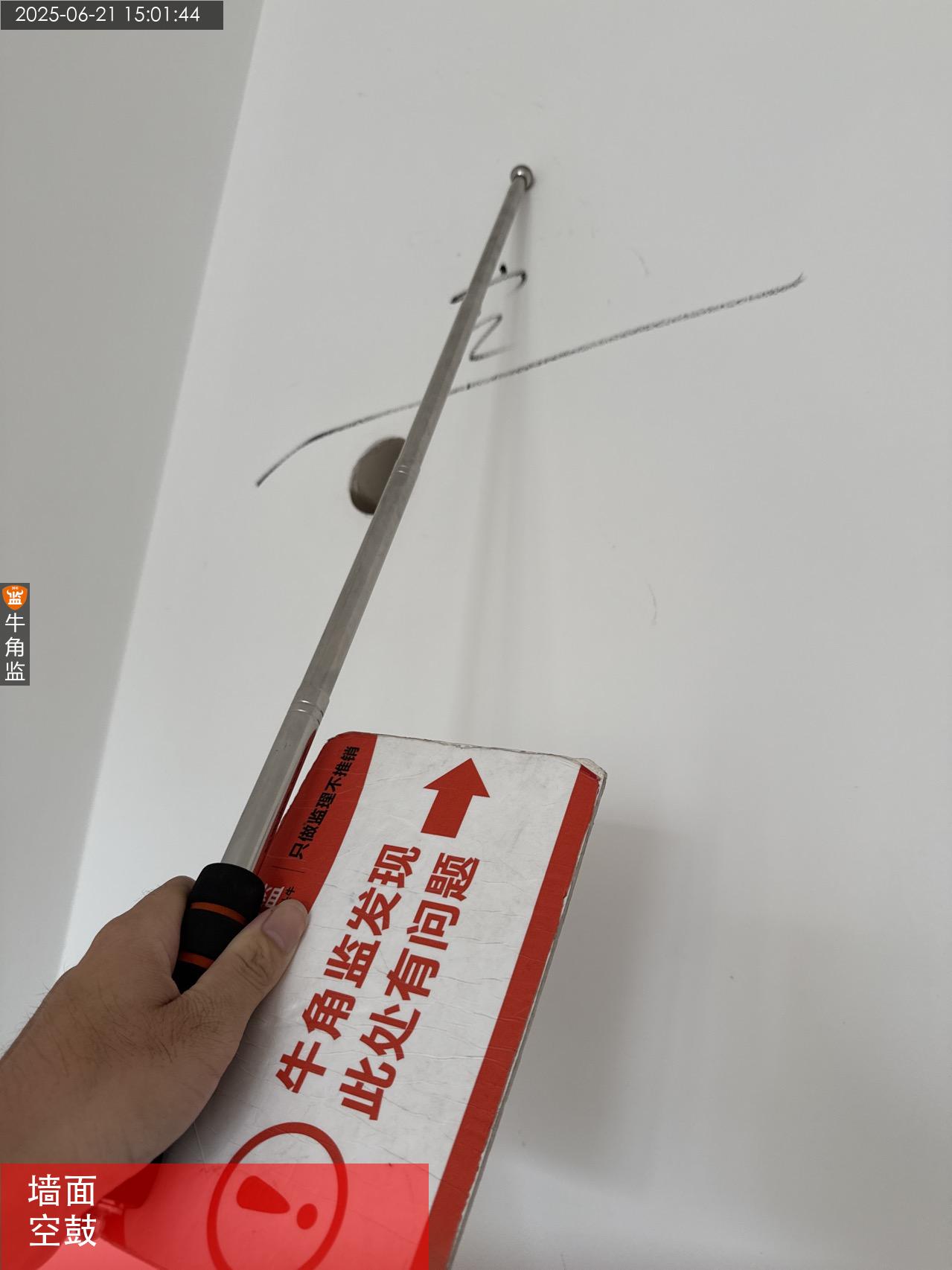

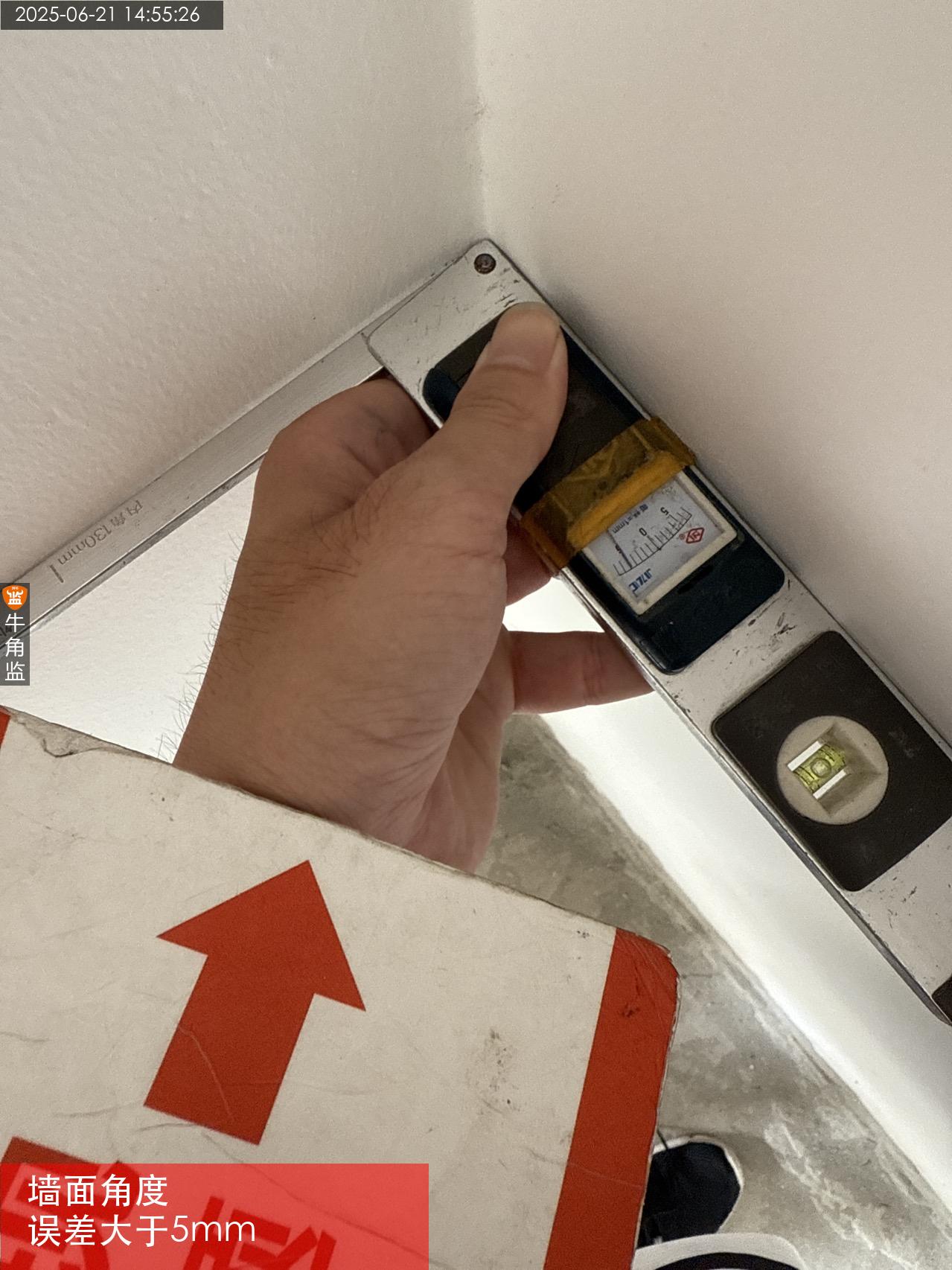

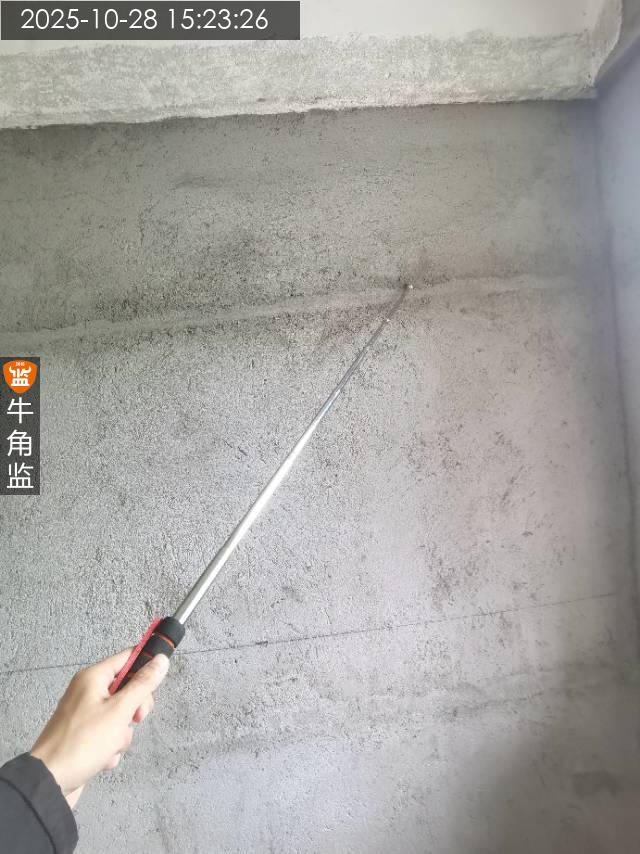

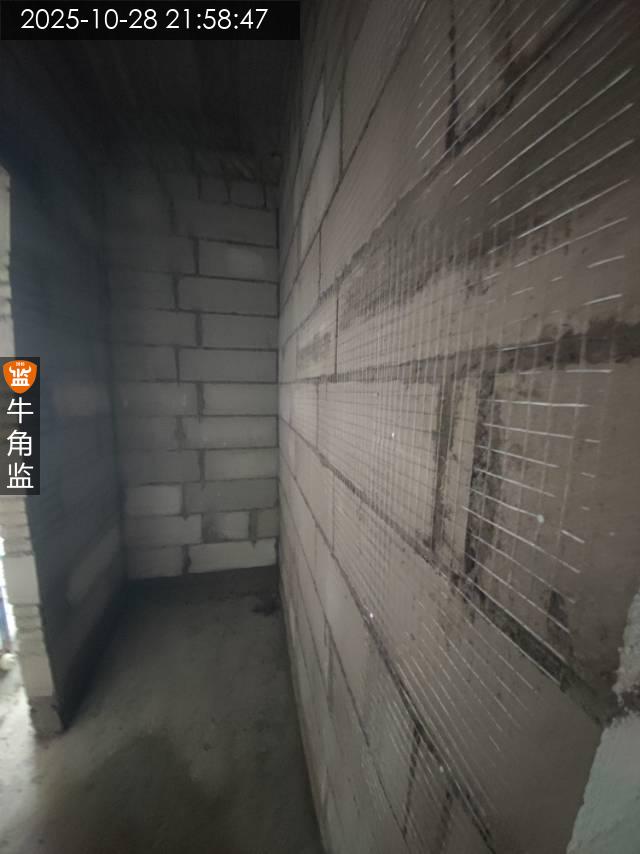

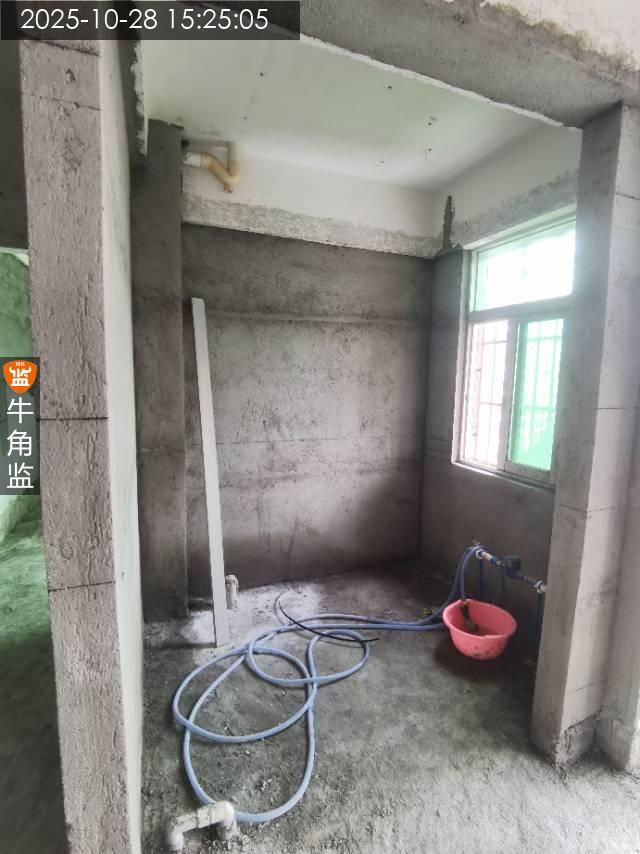

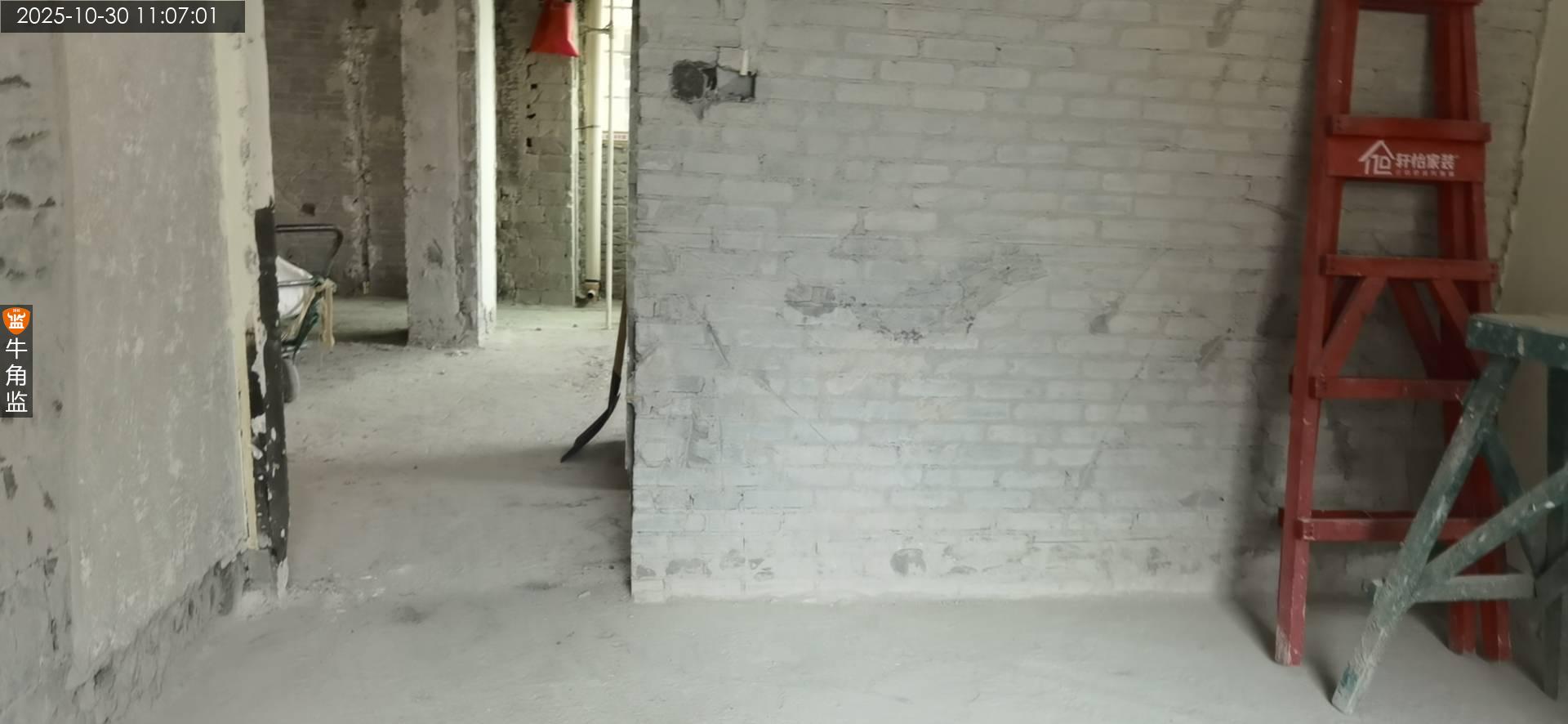

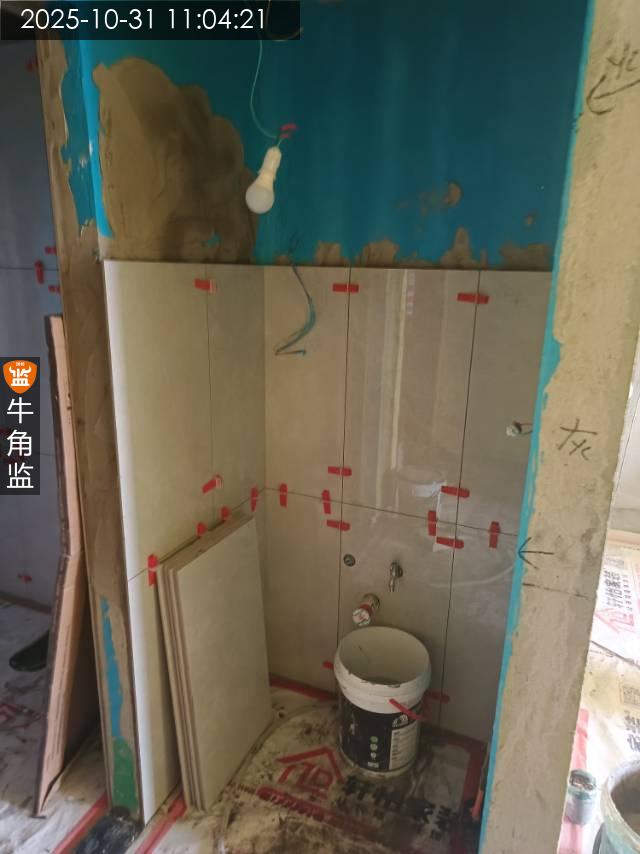

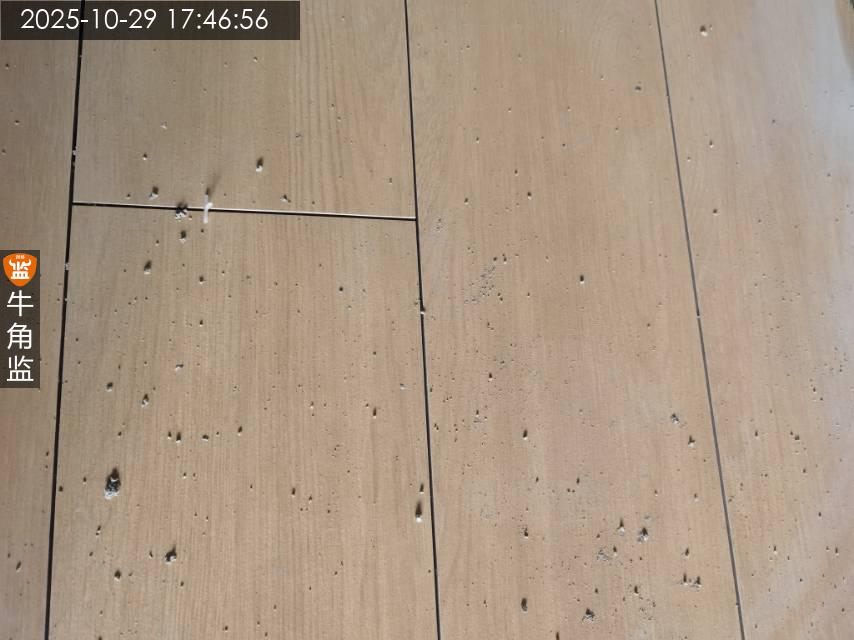

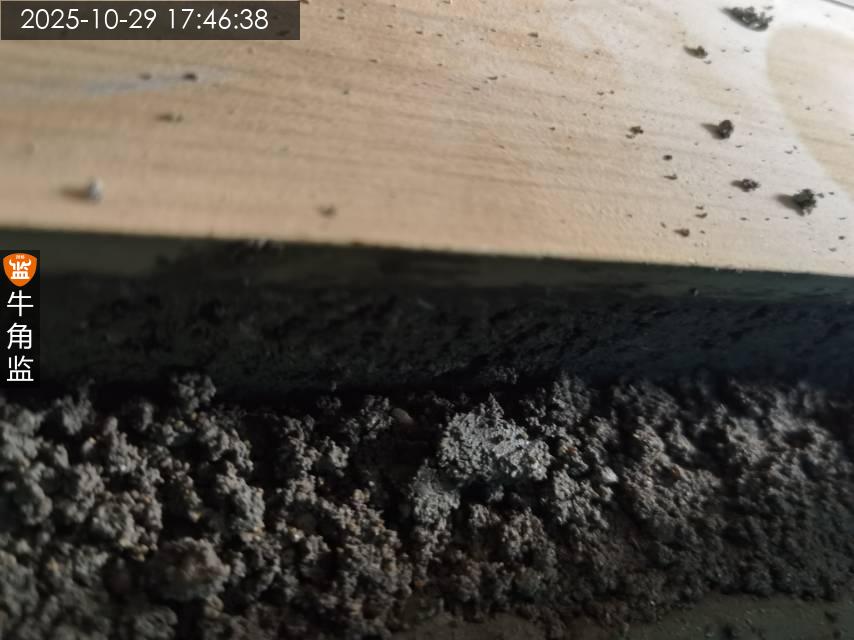

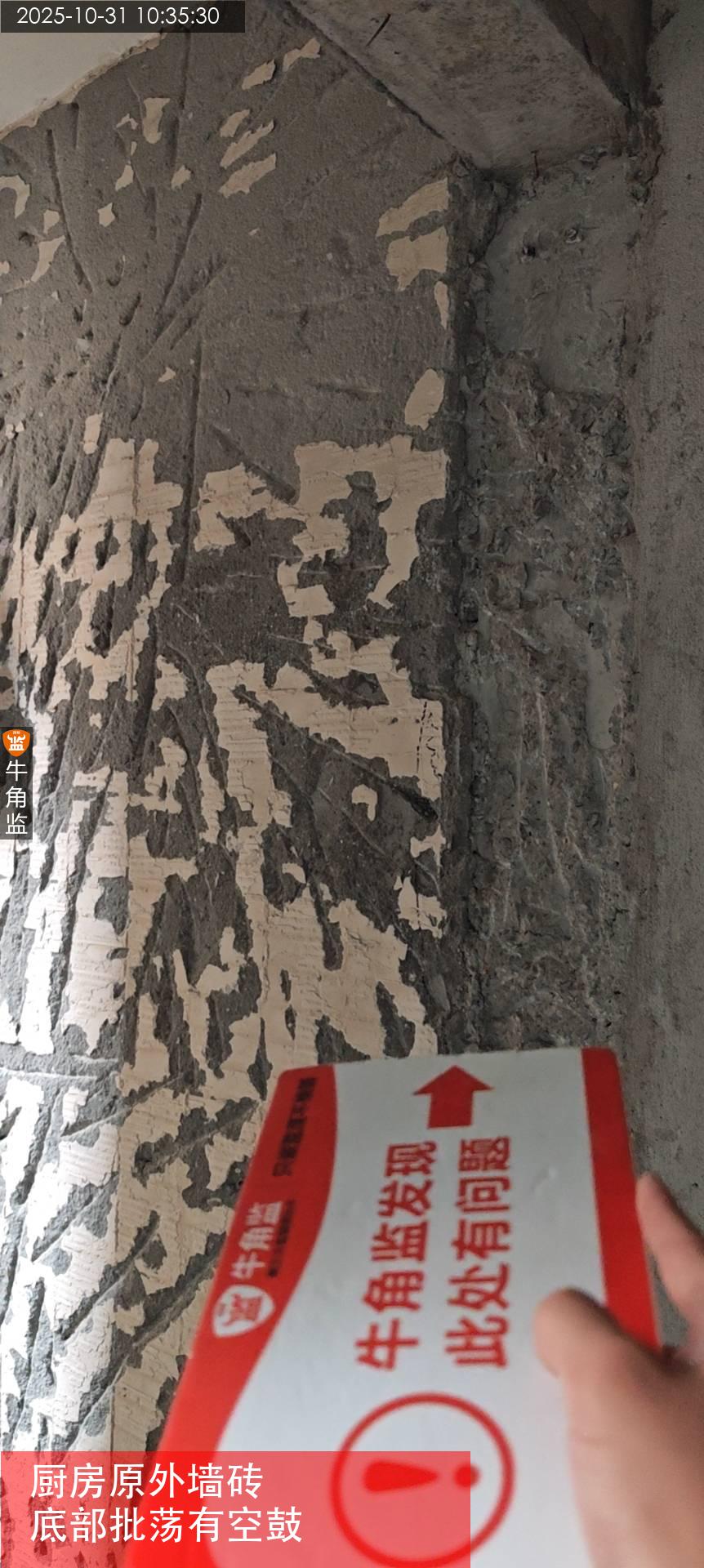

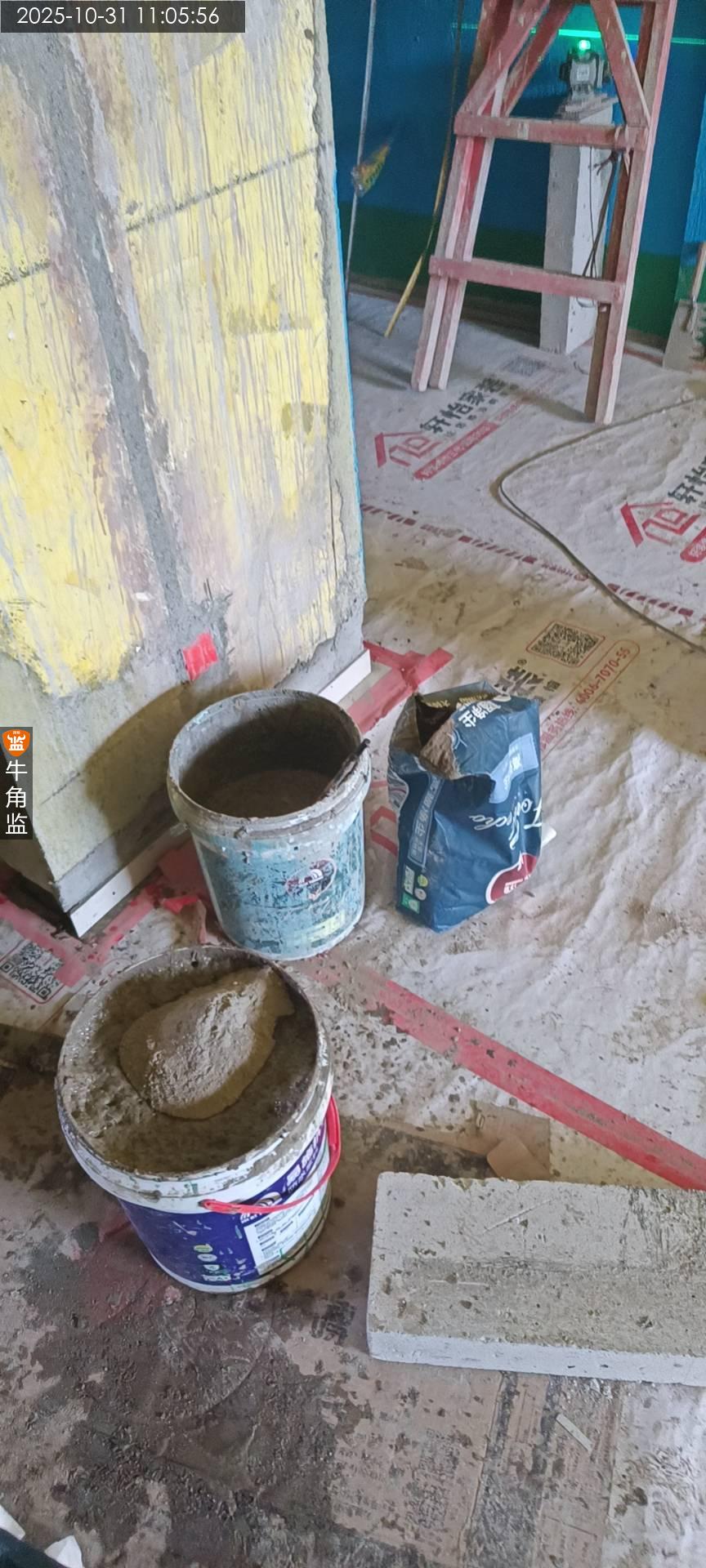

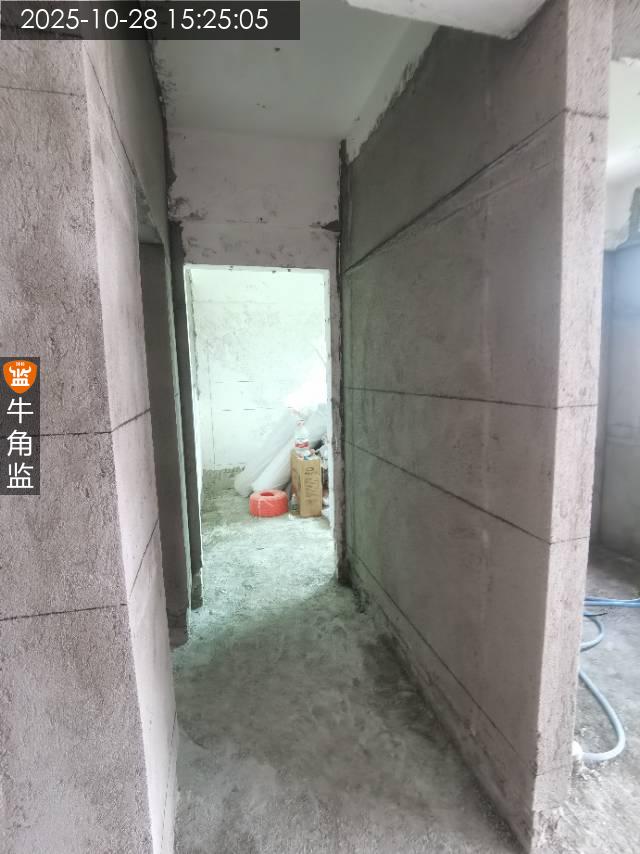

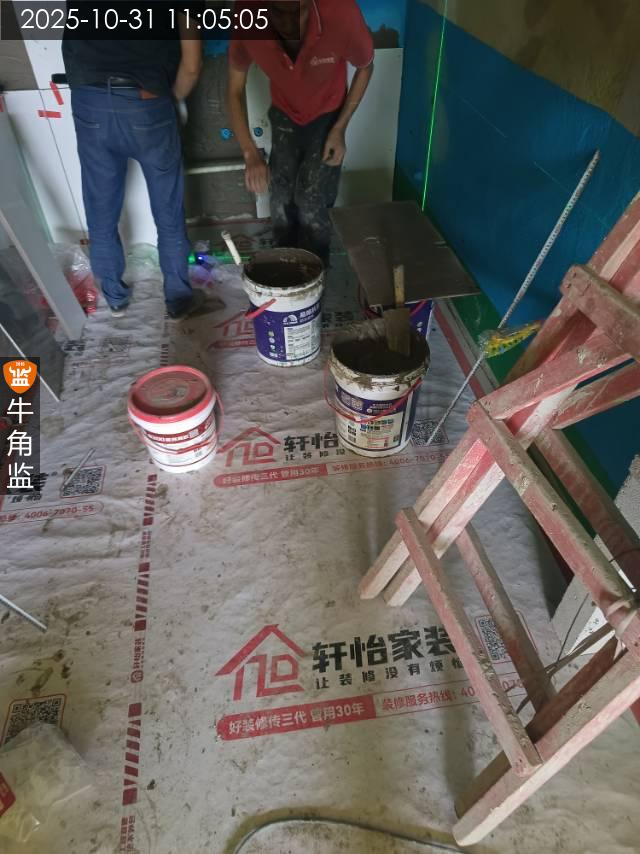

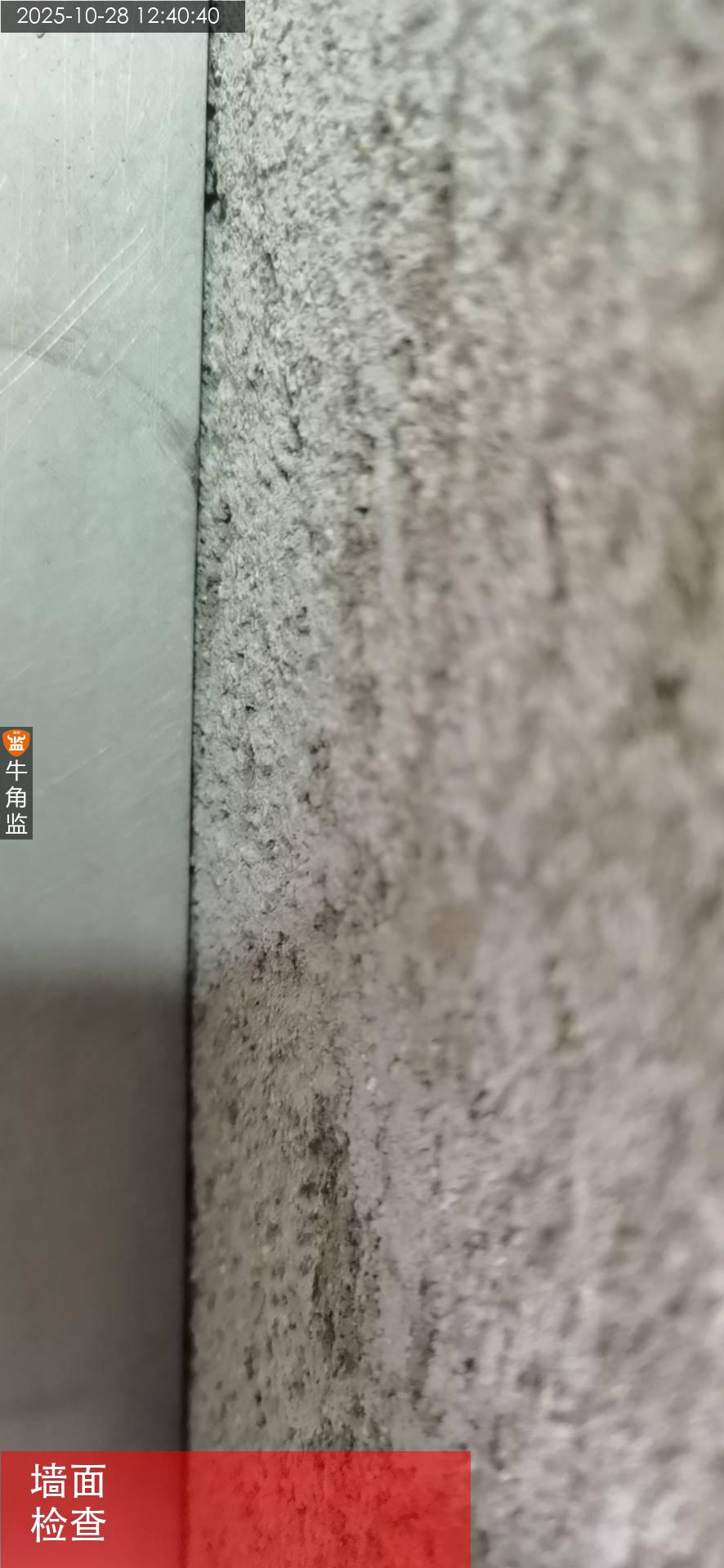

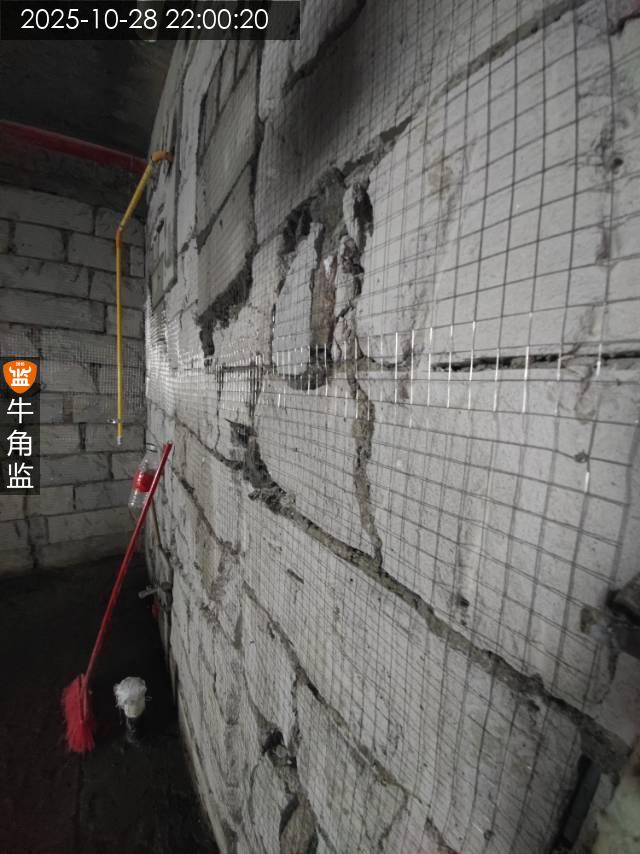

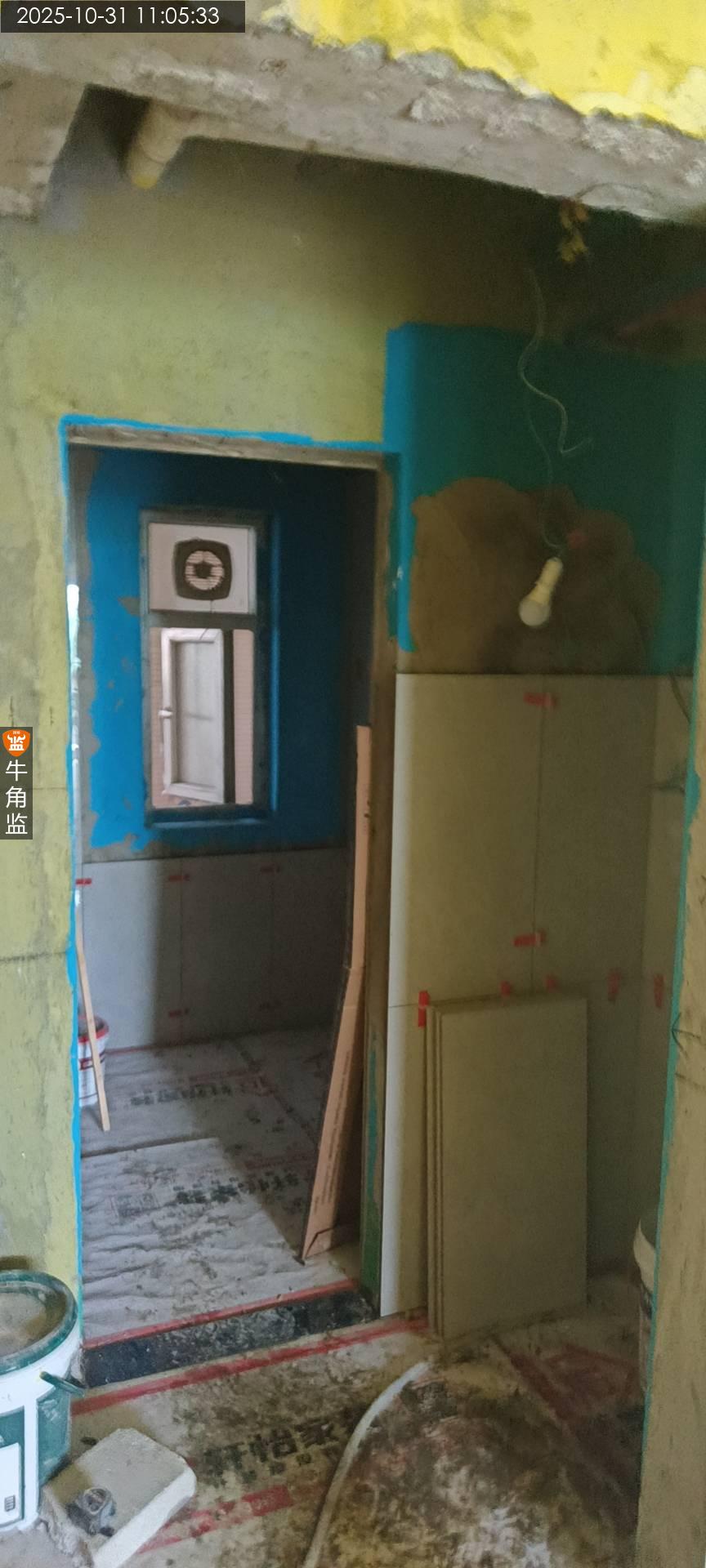

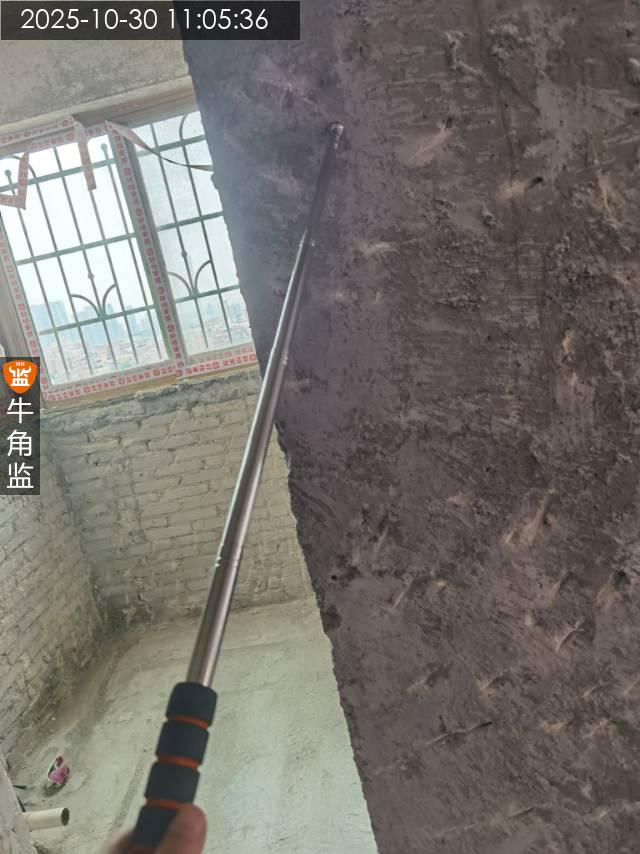

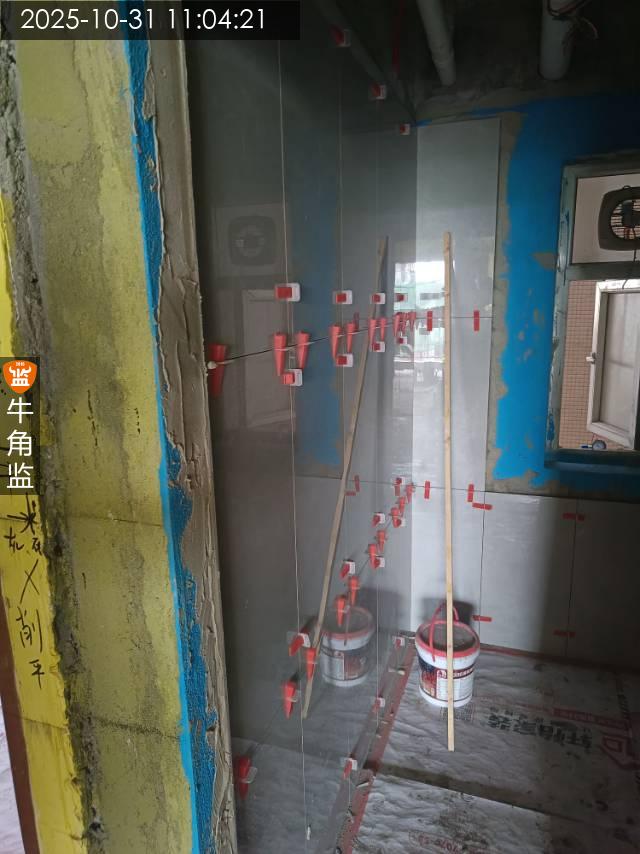

1 厨房,卫生间,防水涂刷高度要求统一到贴砖高度,做防水前需要把墙面及地面找平层空鼓,旧防水先拆除清理干净基层。

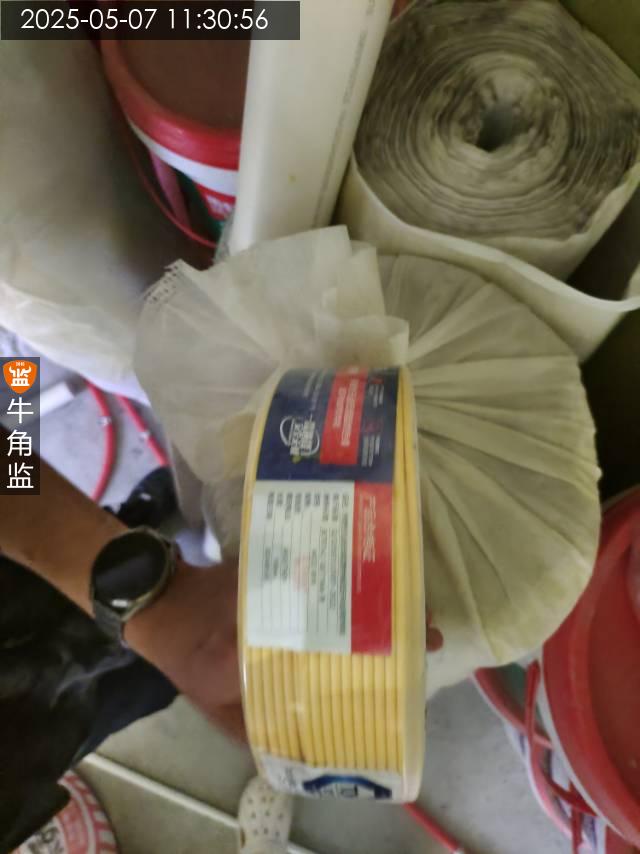

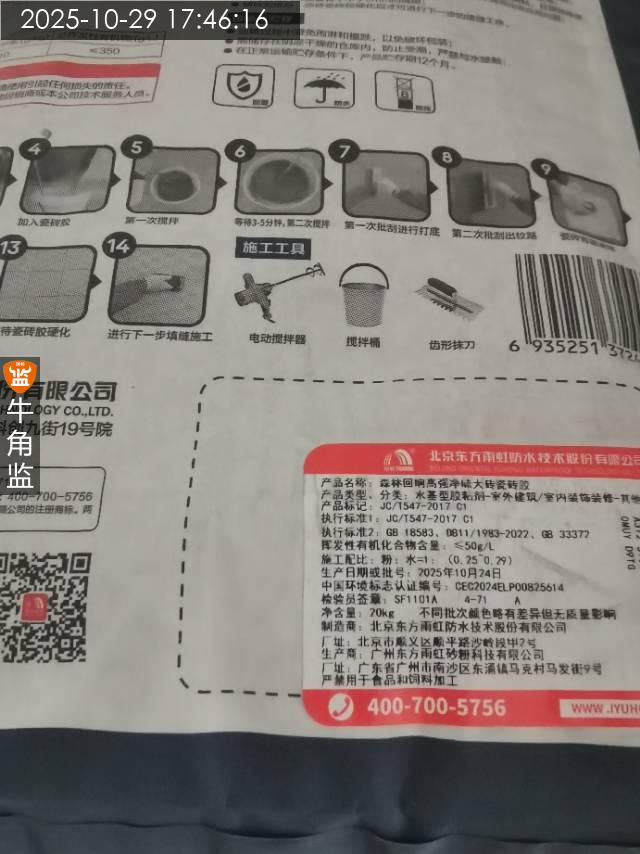

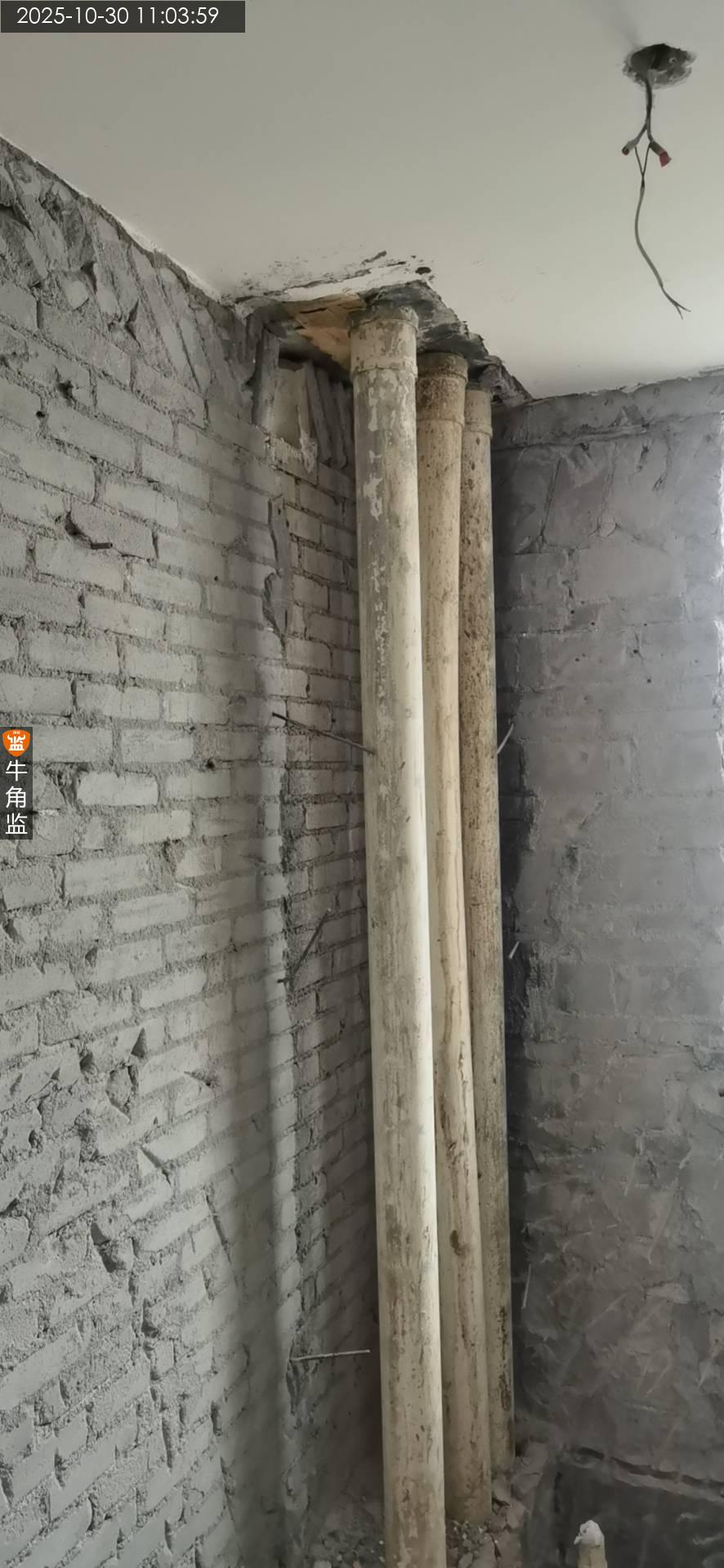

2 防水材料需要用符合执行标准的产品施工,JC/T2090-2011或GB/T23445-2009 I型 通用型刷墙 II型柔韧性刷地)墙面用通用型、地面使用柔韧性防水涂料,阴角管底部需设置防水附加层,原包主管道位置需要倒防水地梁。

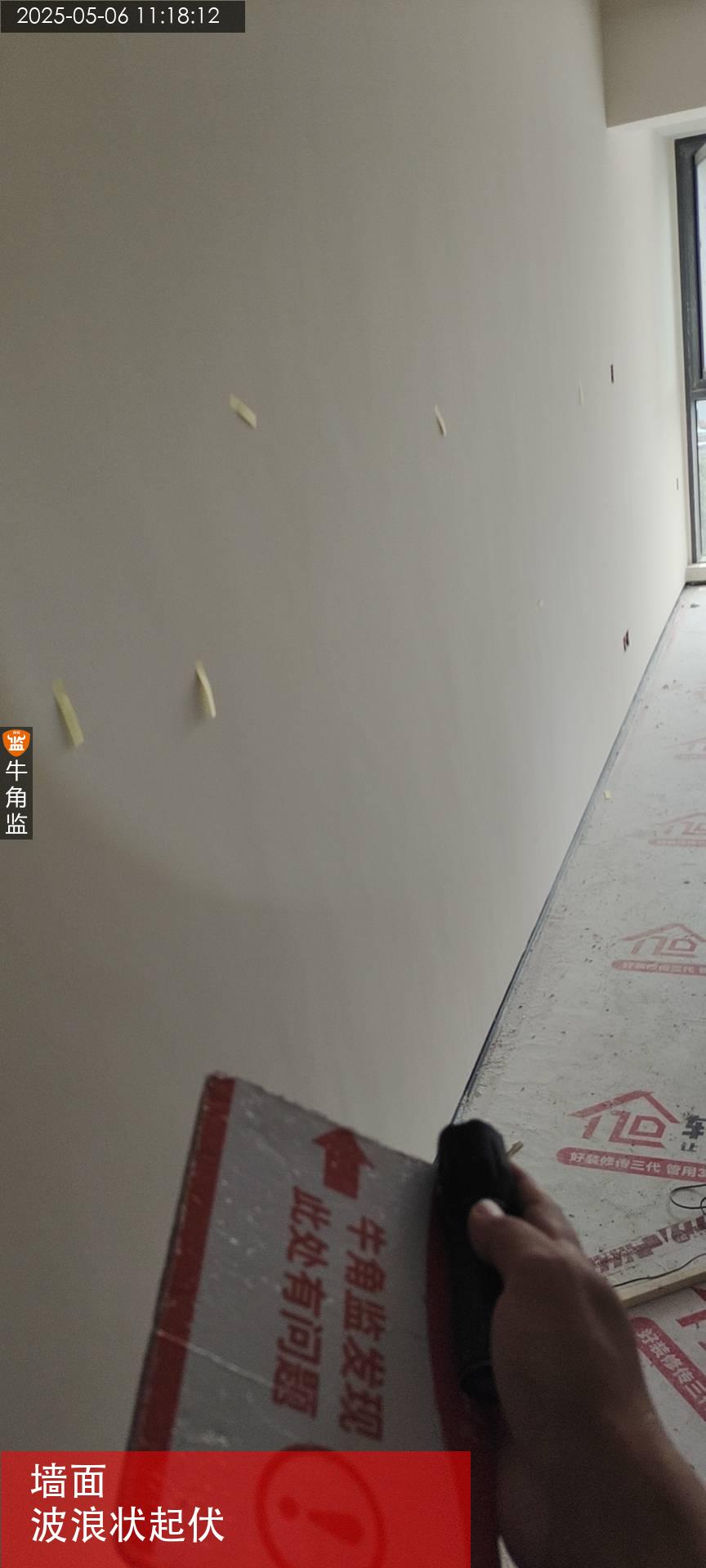

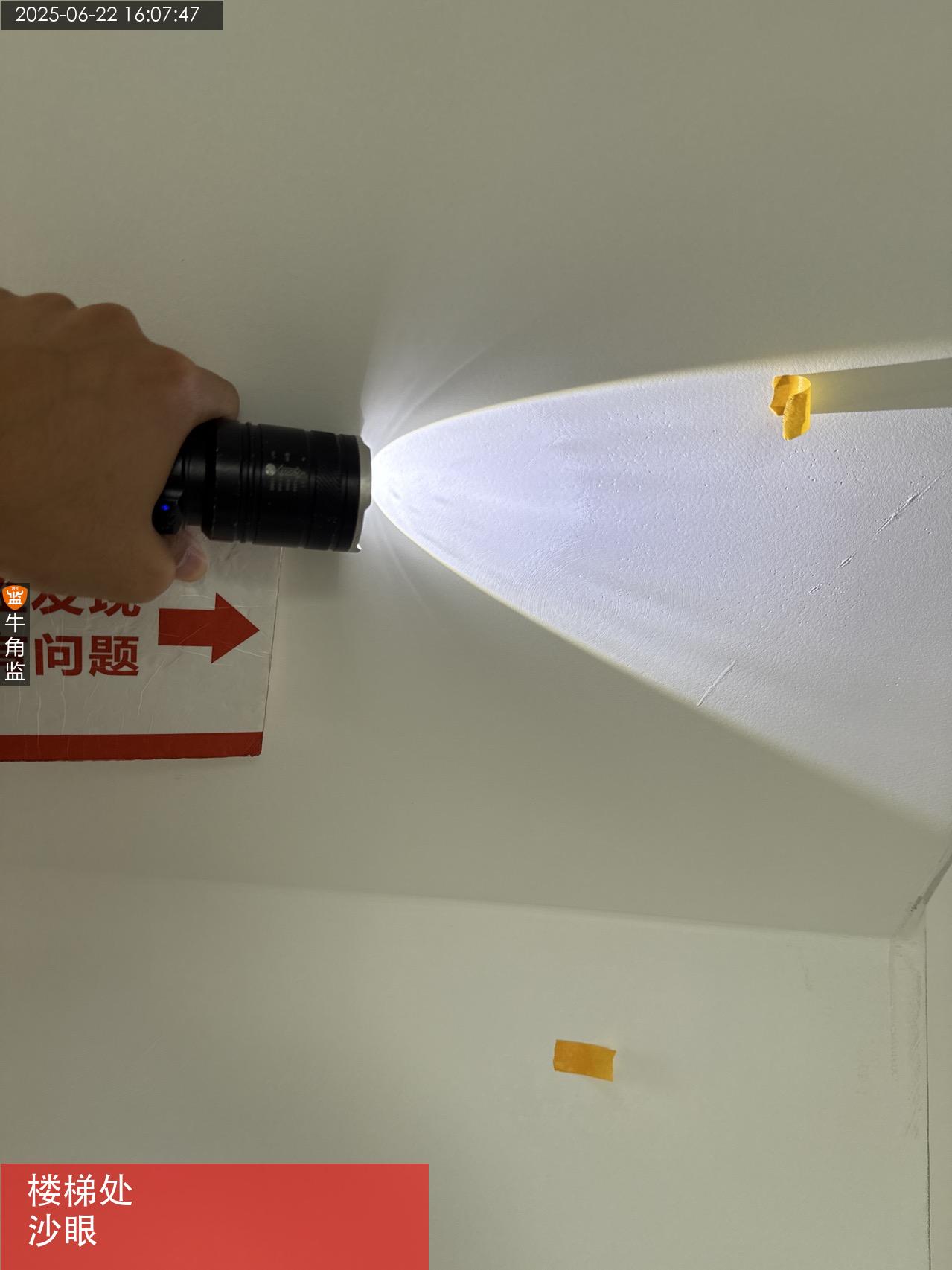

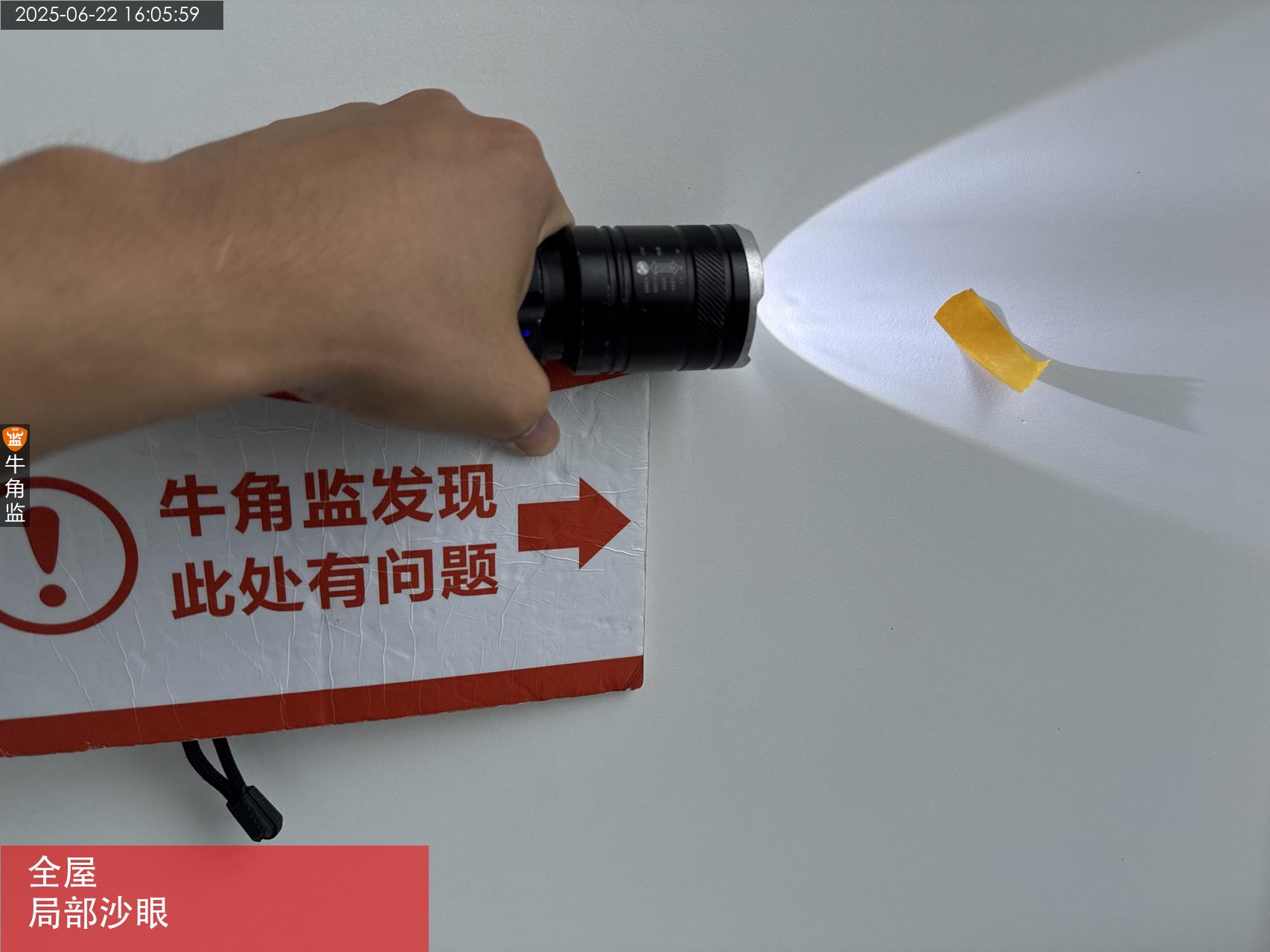

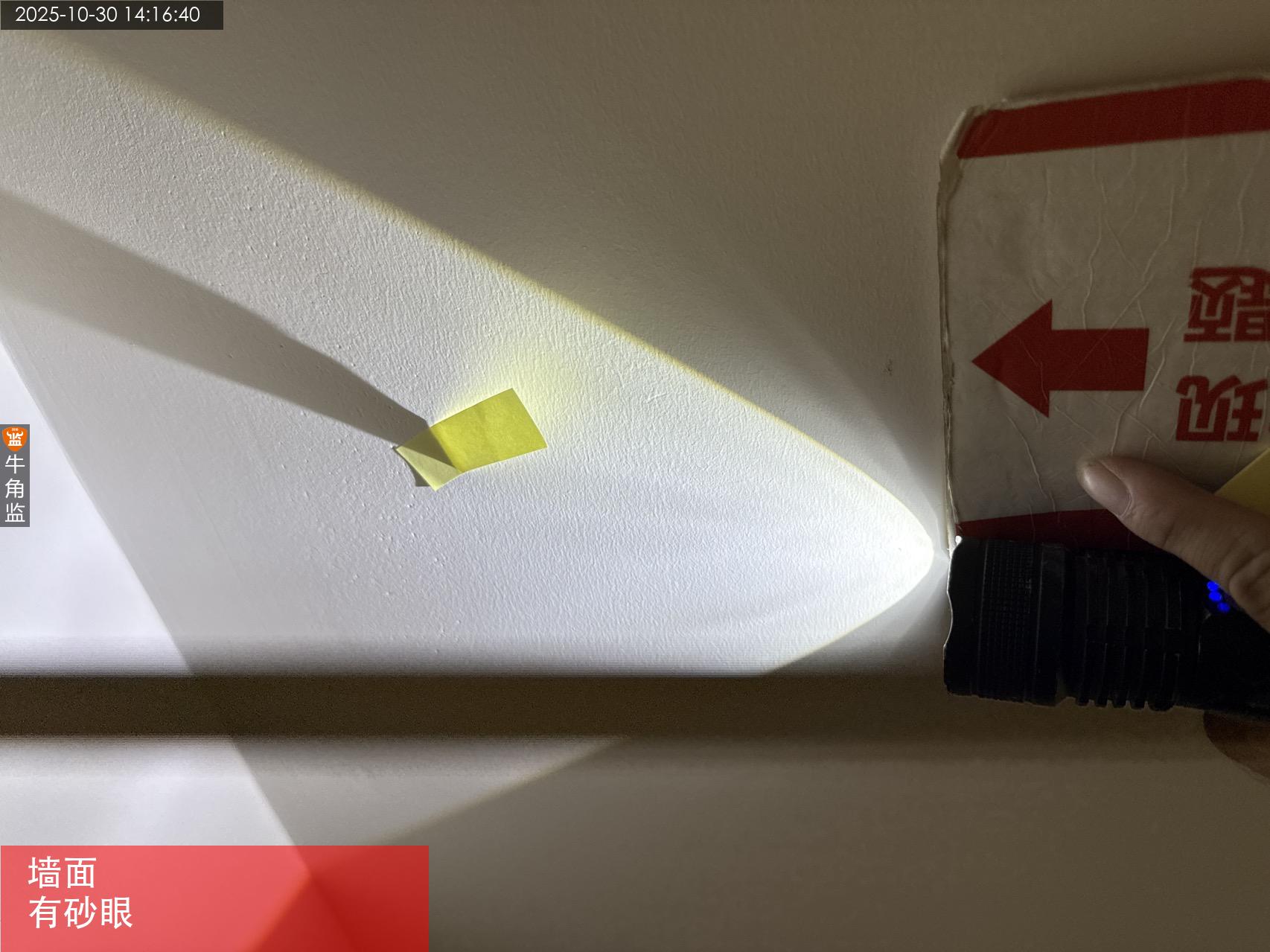

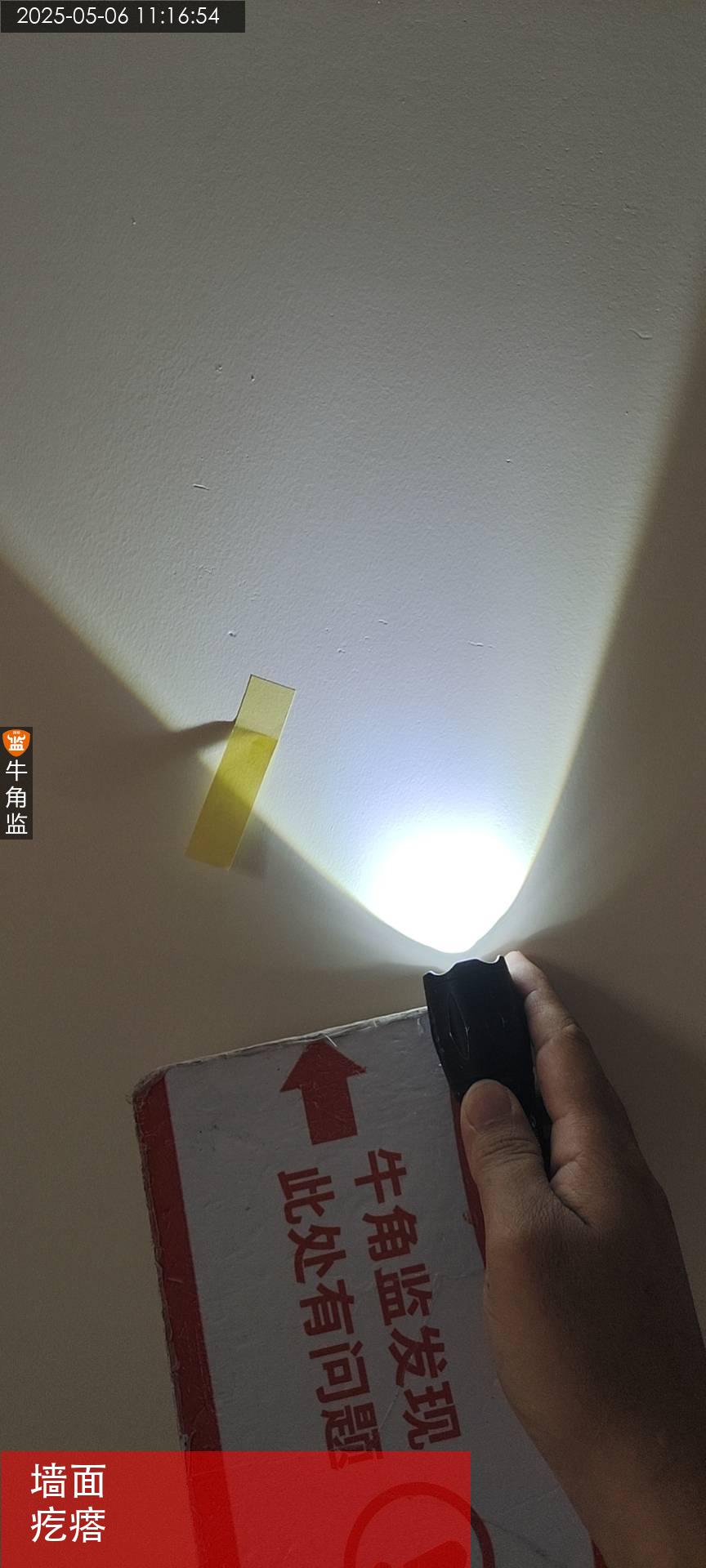

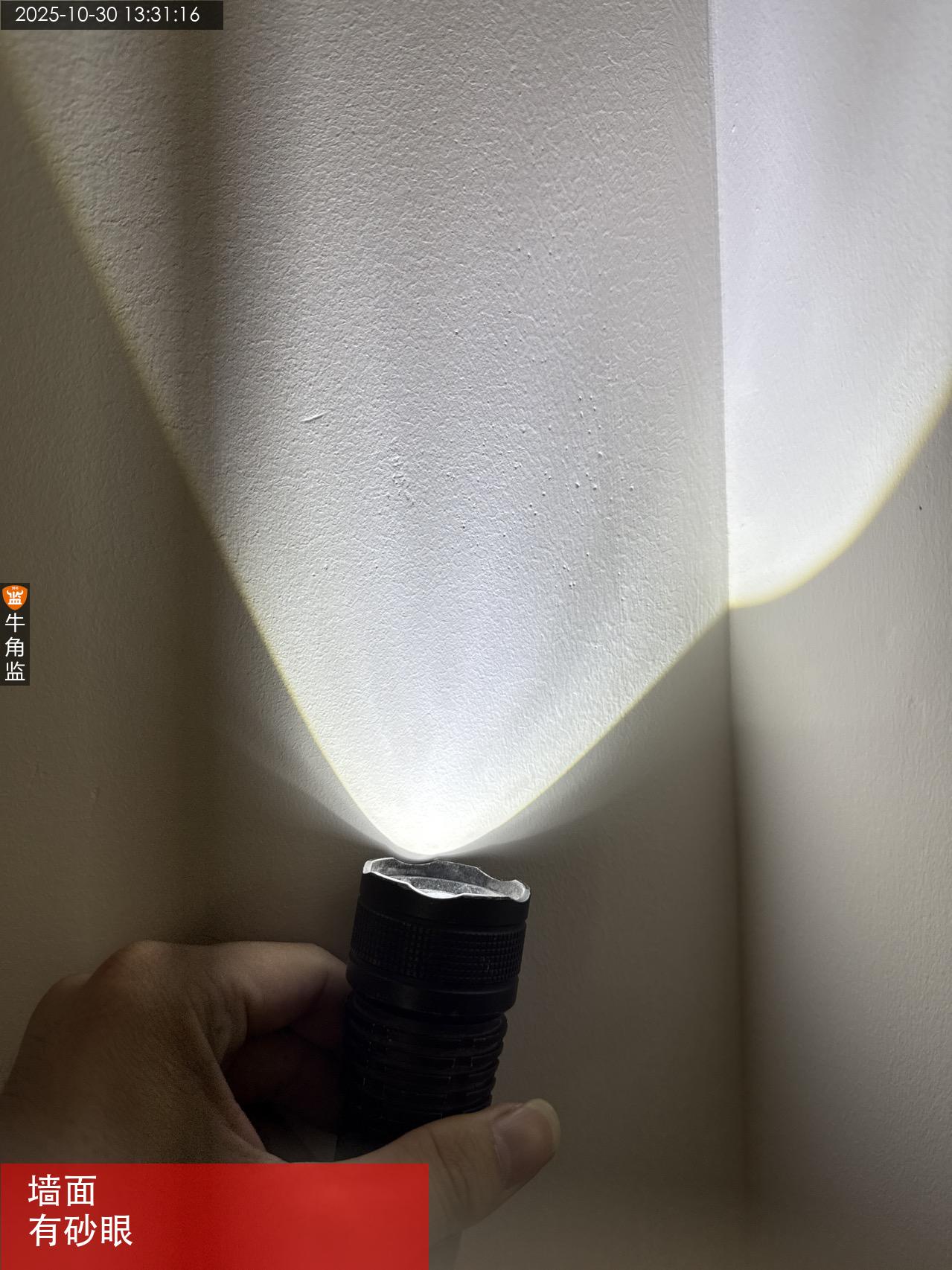

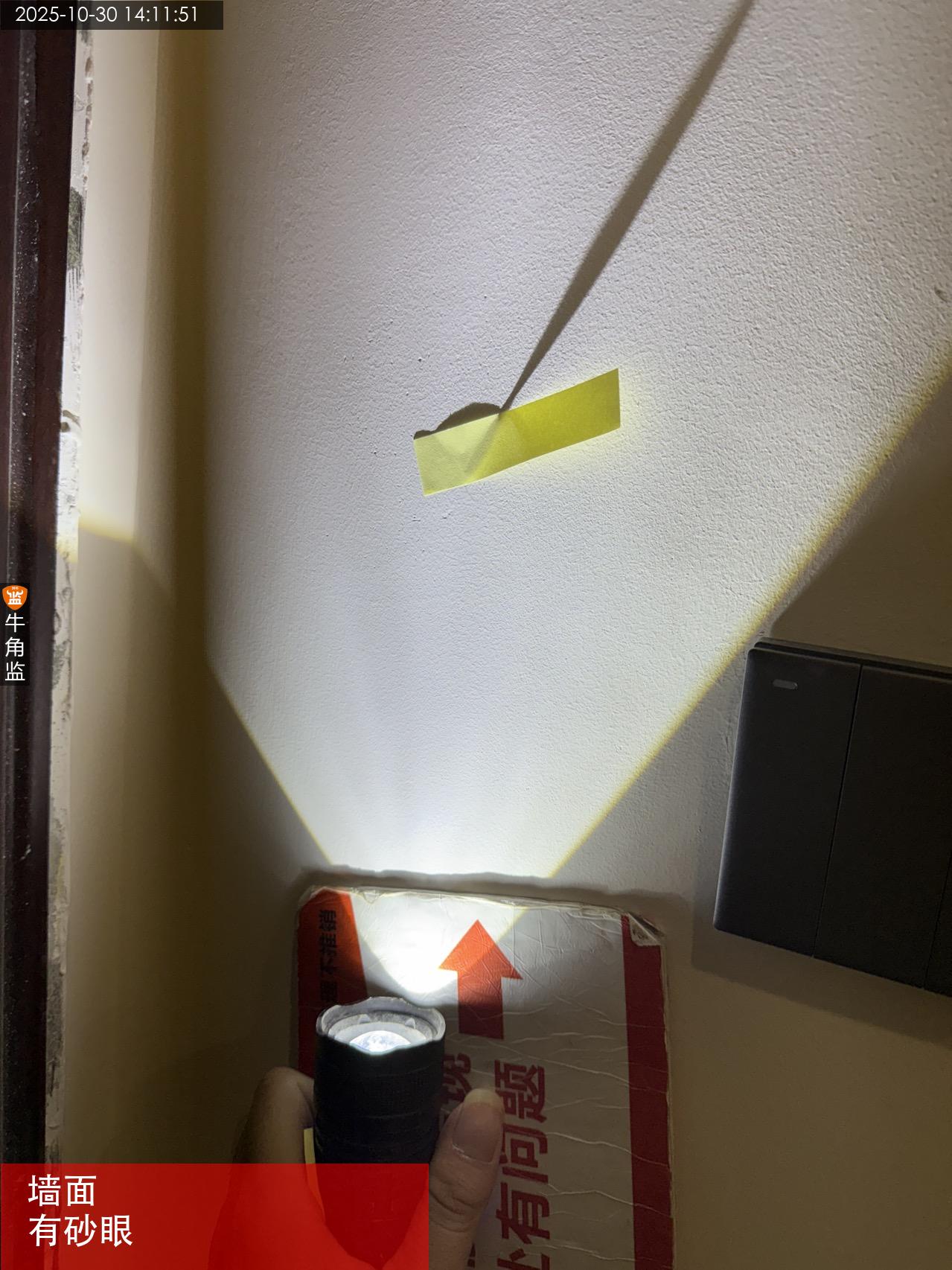

3 墙面防水涂刷应均匀一致,不得漏刷,不可有沙眼气泡透底等现象

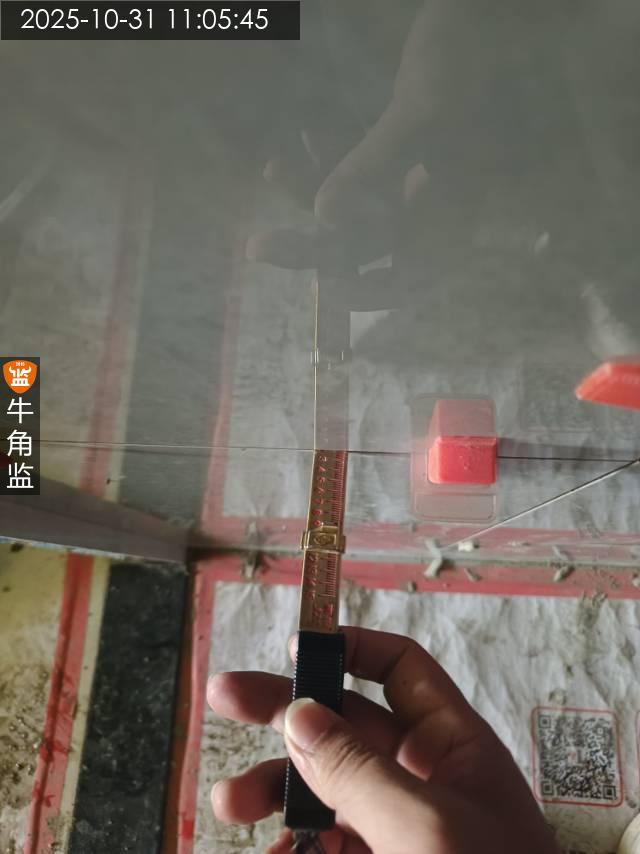

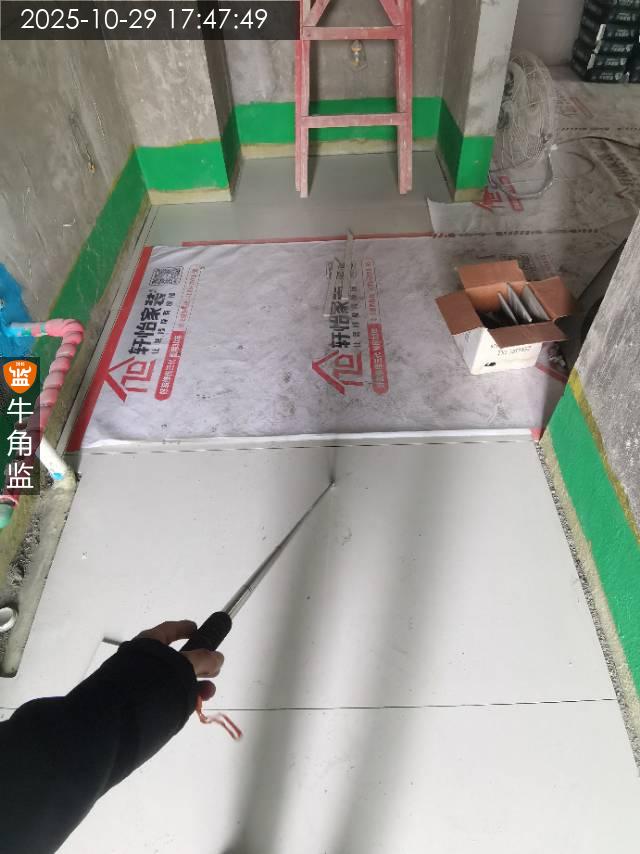

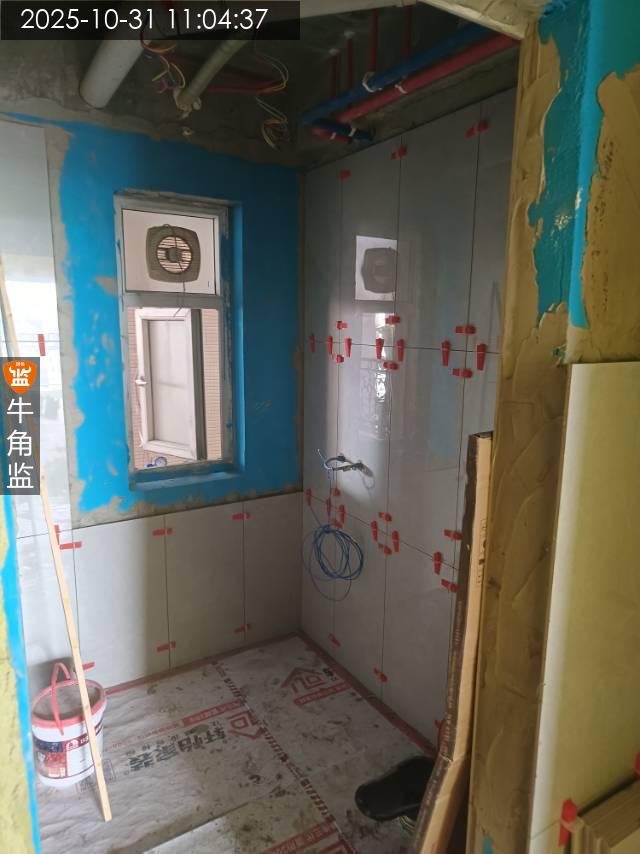

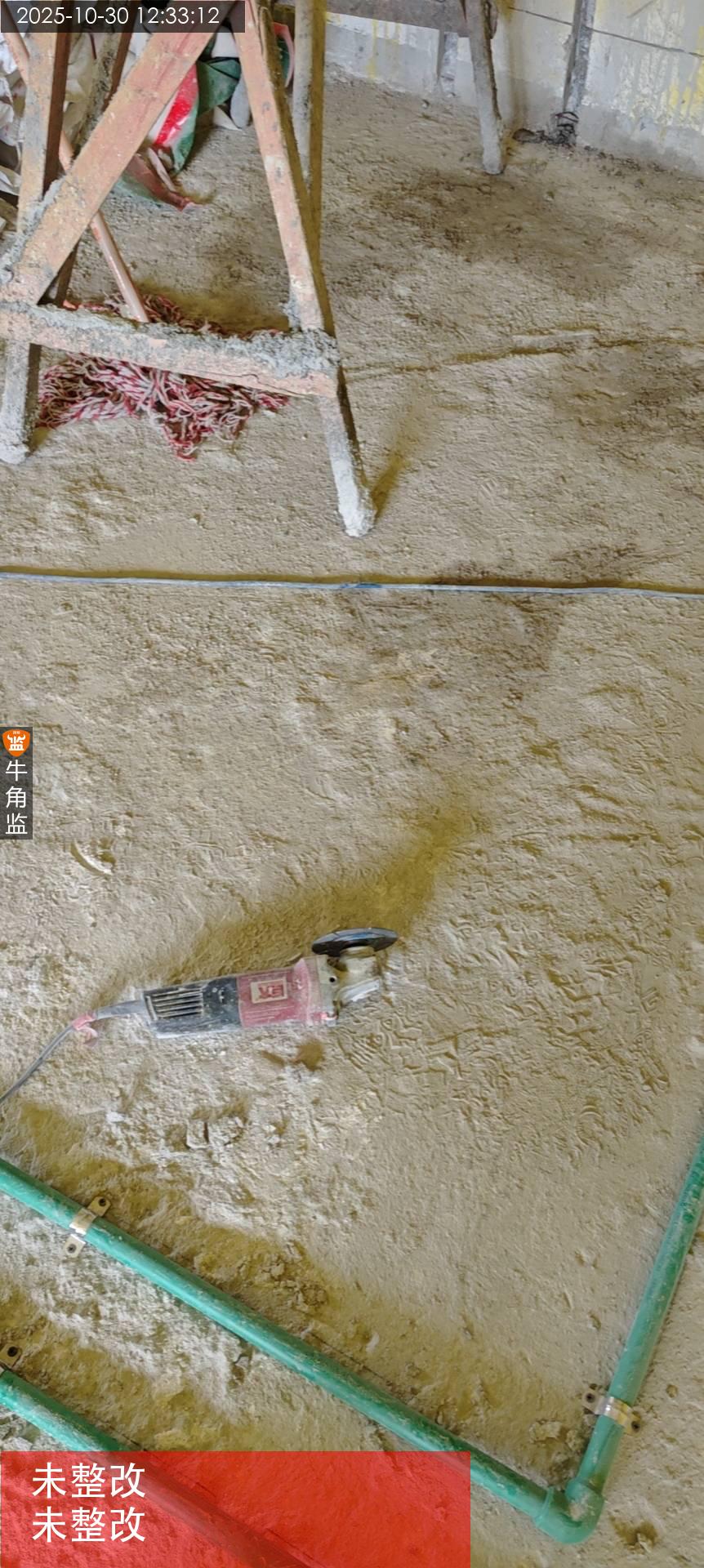

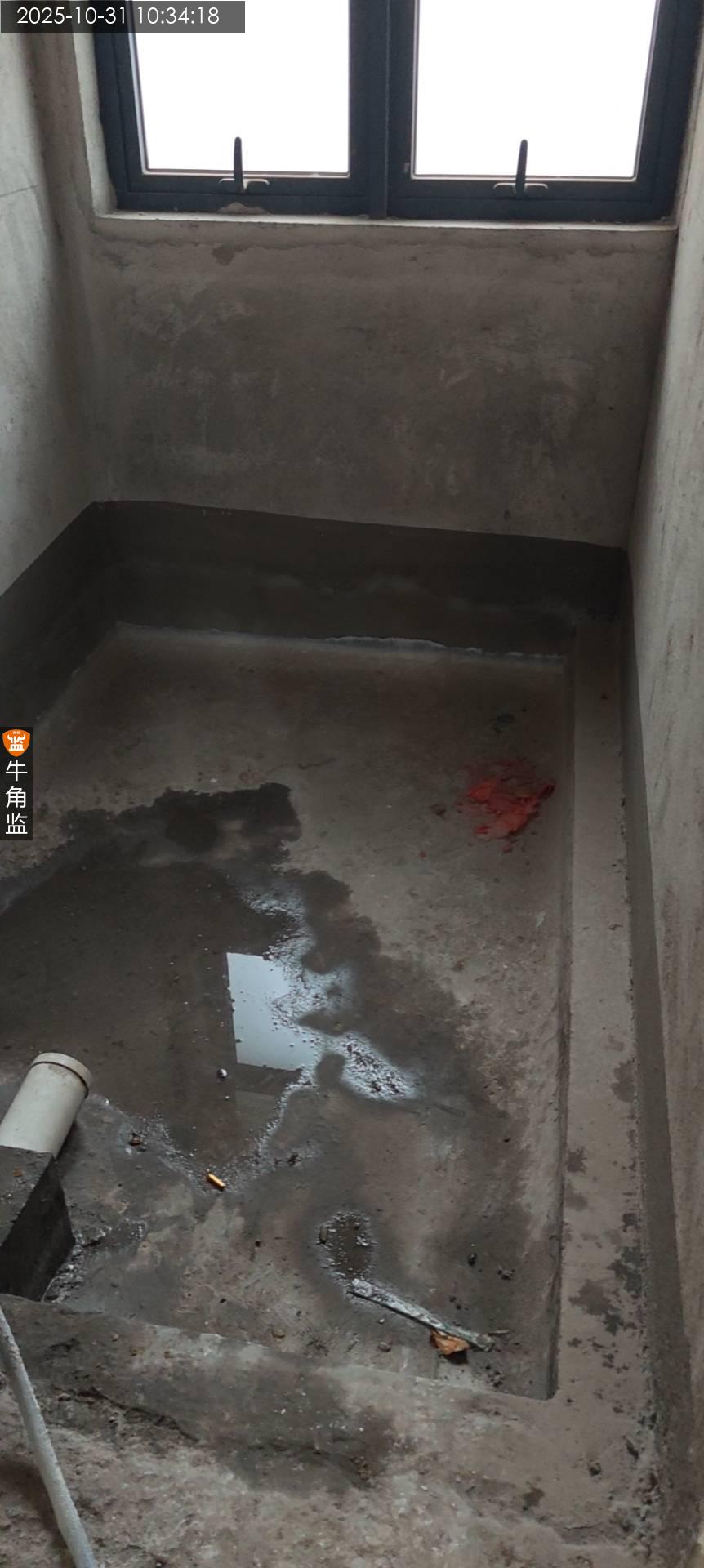

4 防水施工前要清理基层、再找平二次排水为最低点。

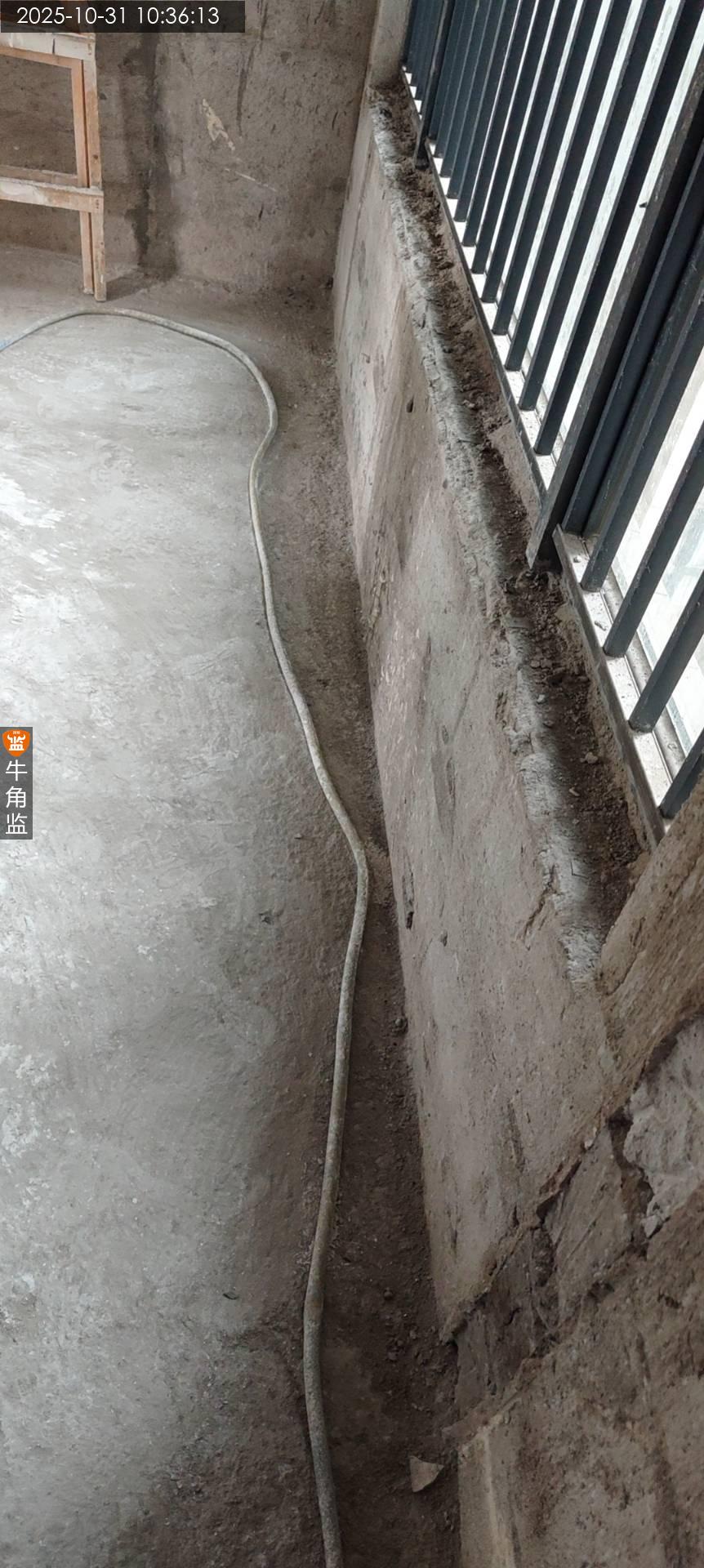

5 地面柔性防水上返墙面高度要求30公分。

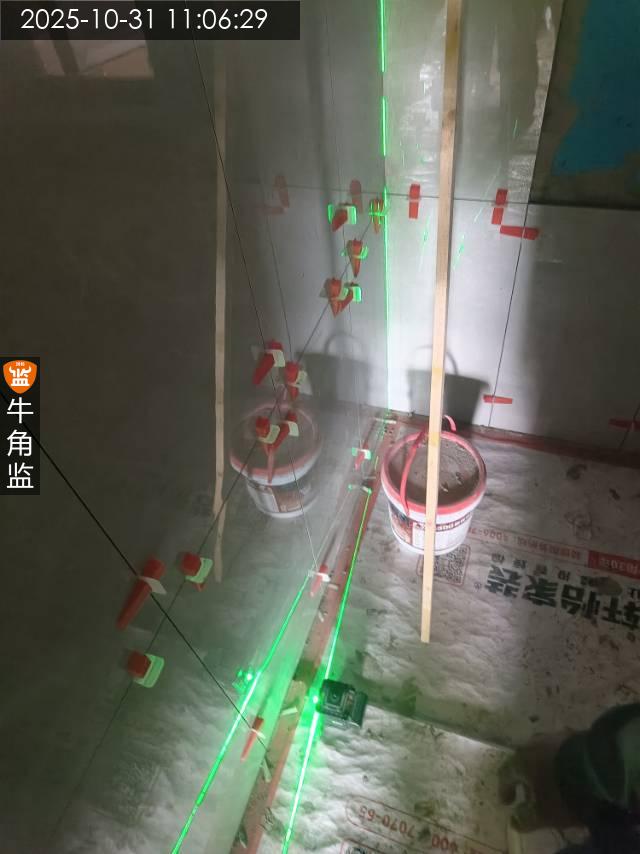

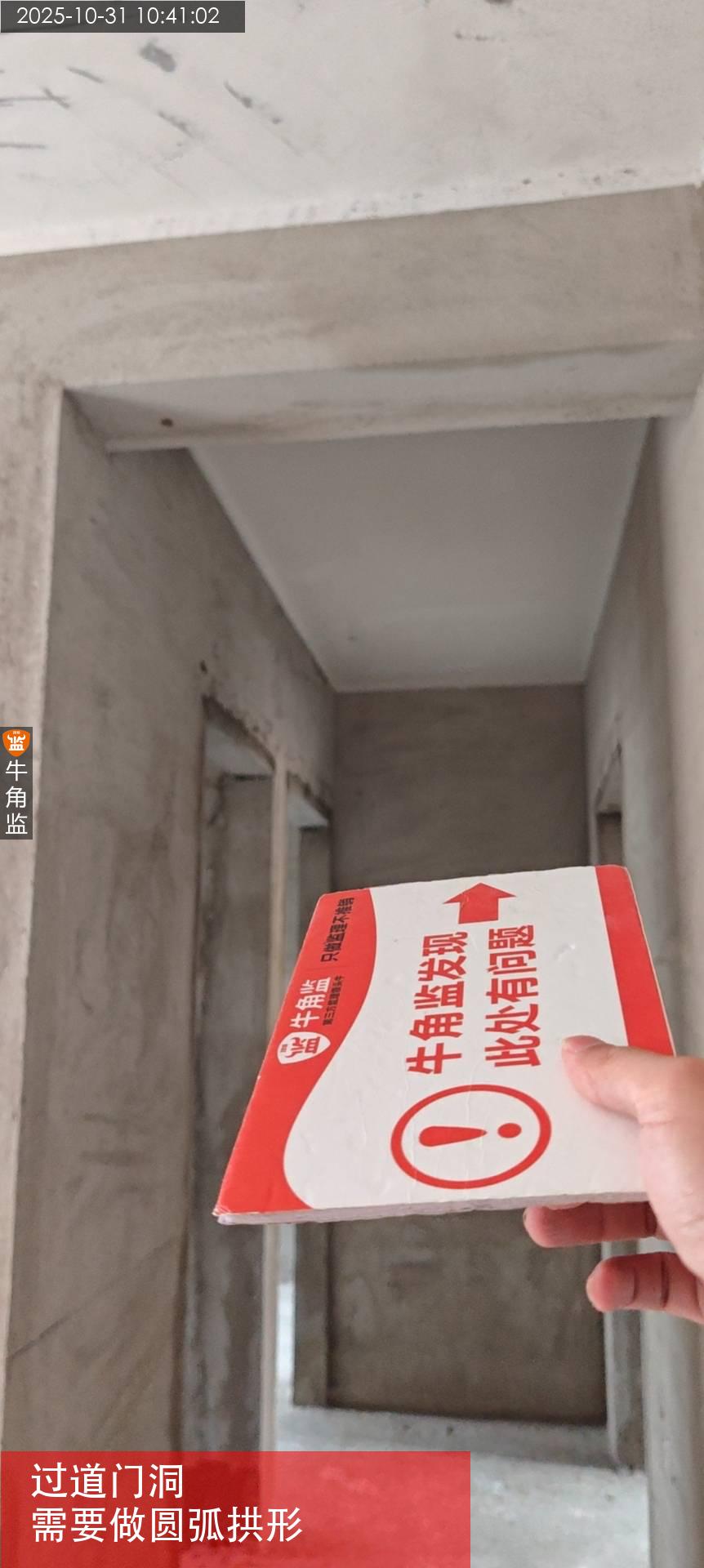

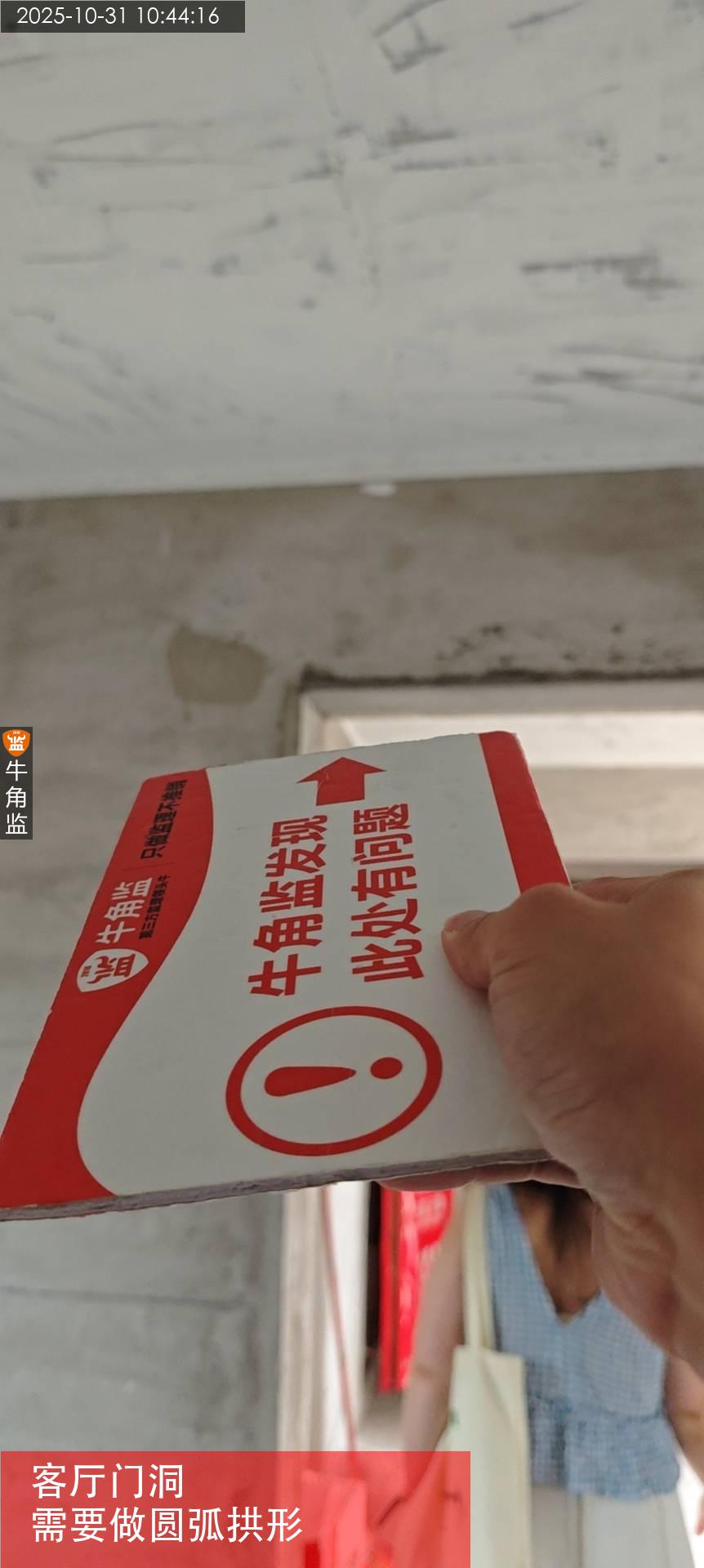

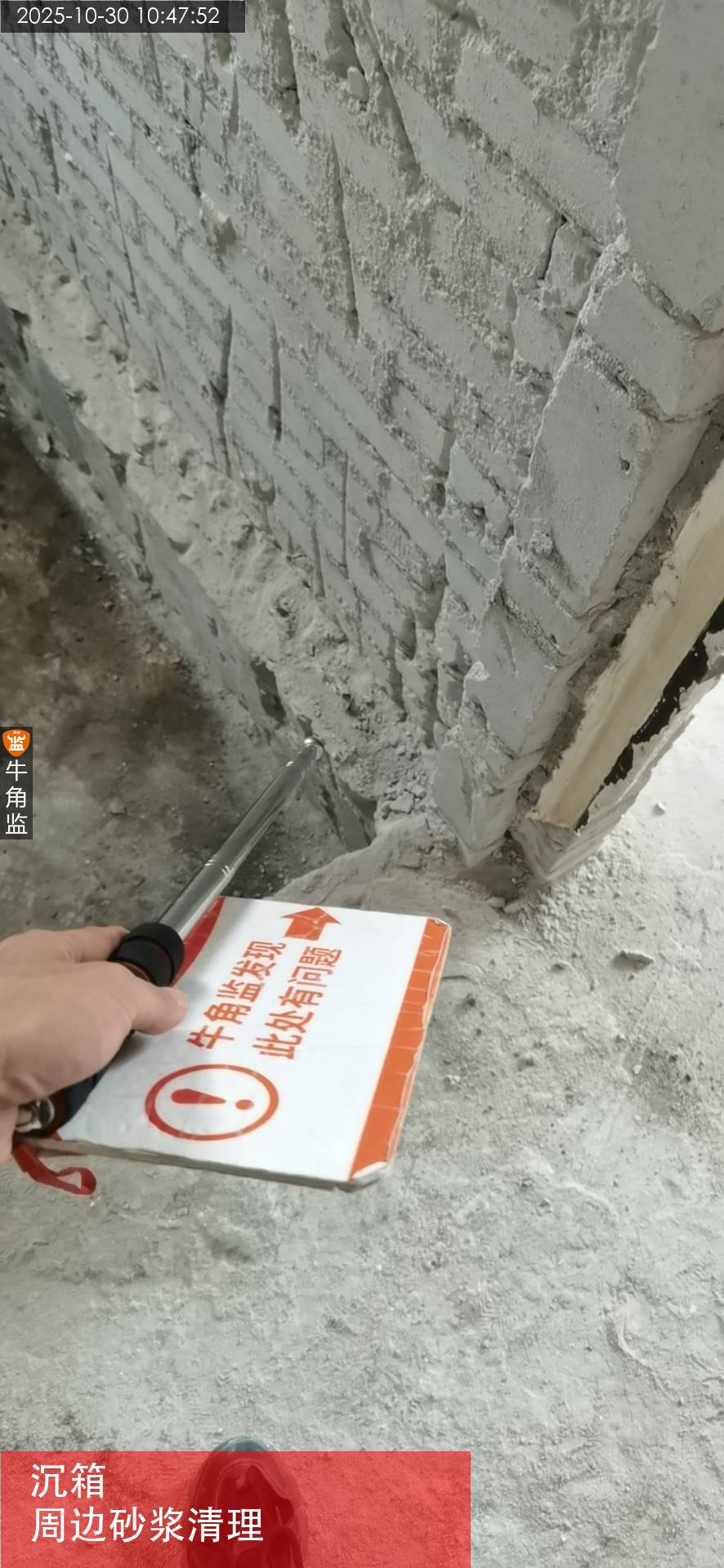

6.沉箱阴角做“圆弧角”处理
7.闭水高度不低于门槛石高度,厨卫,阳台闭水试验不应小于48小时。
