本次评语:
本次打拆检查情况如下
本次检查内容及往期隐惠整改情况

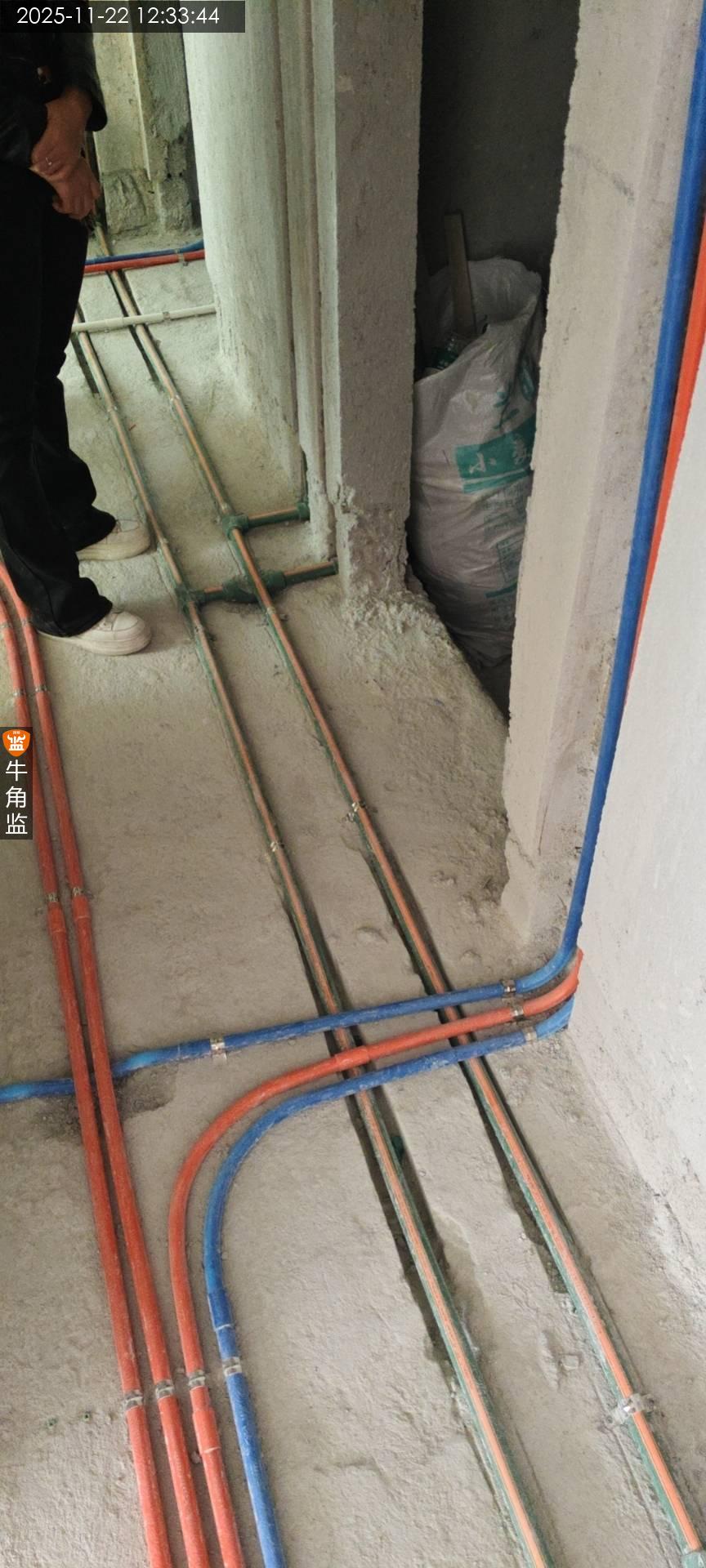

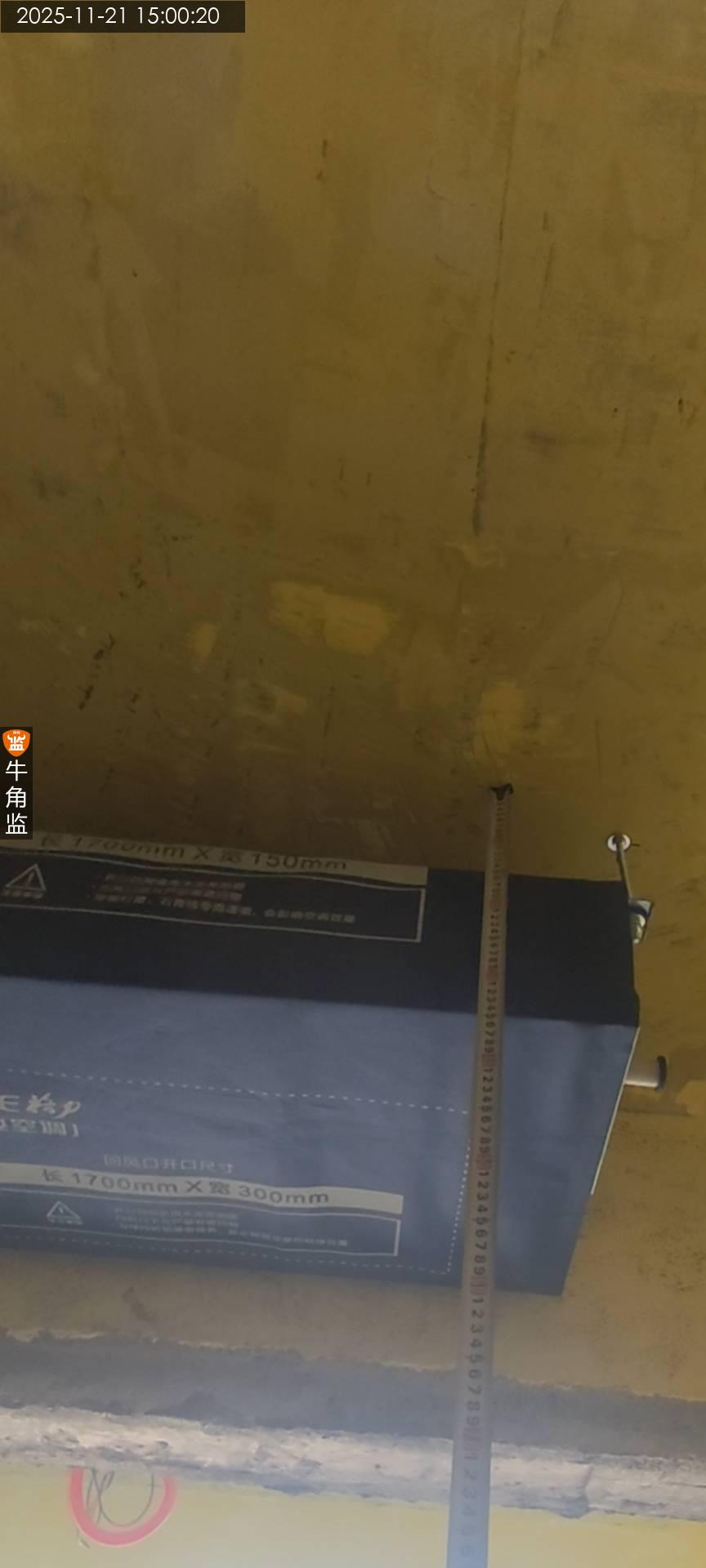

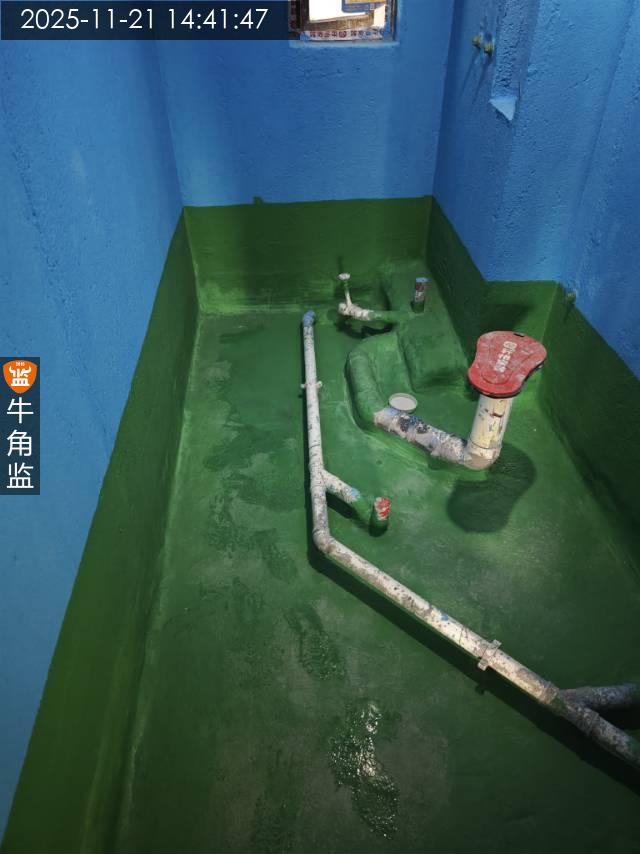

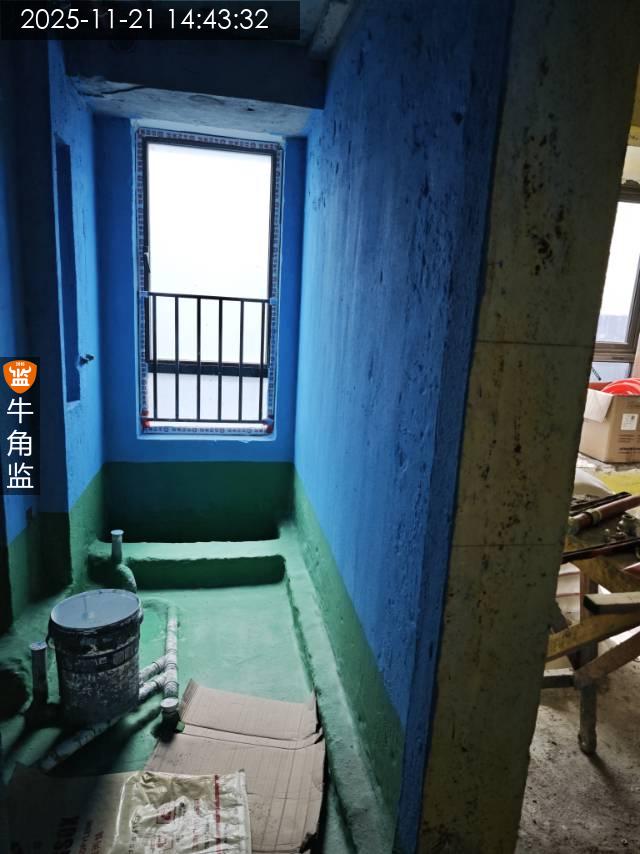

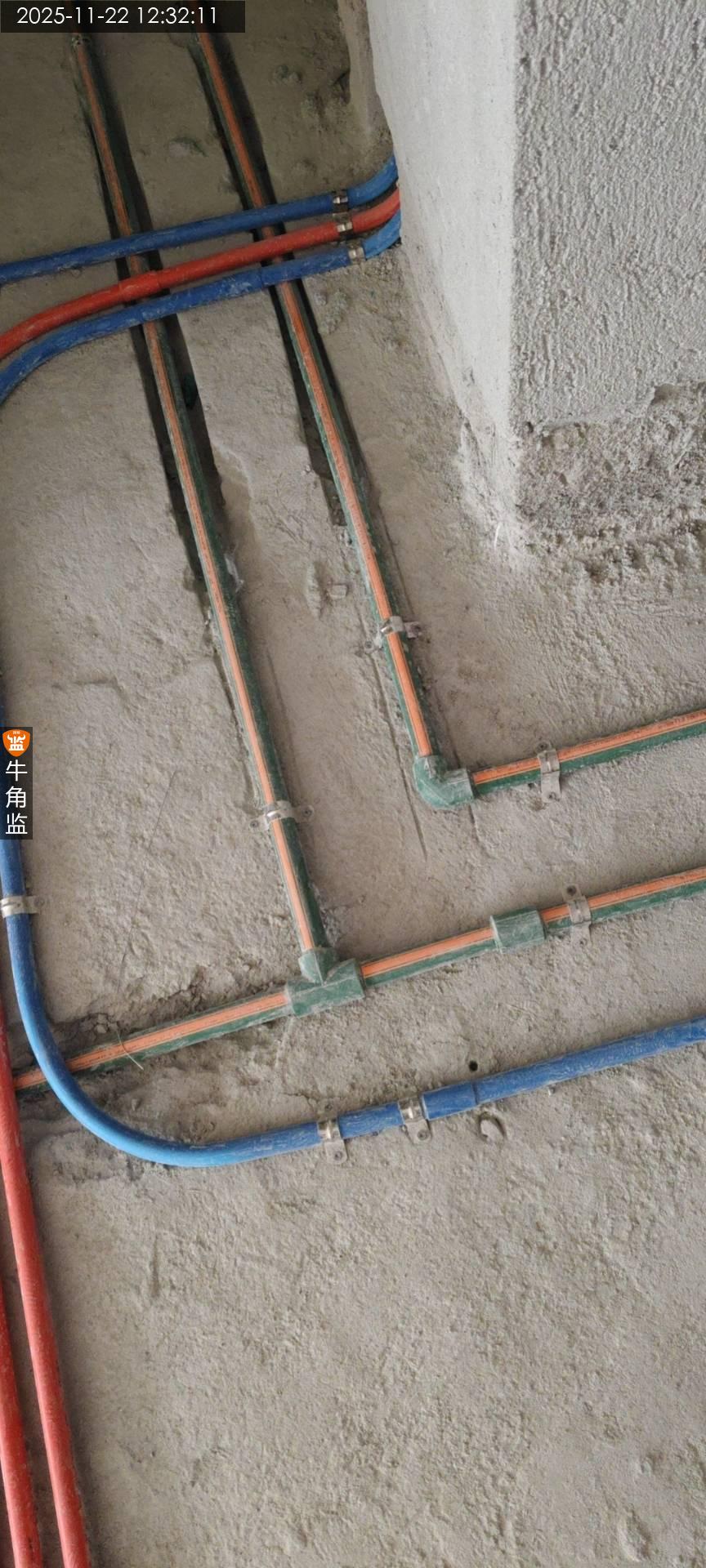

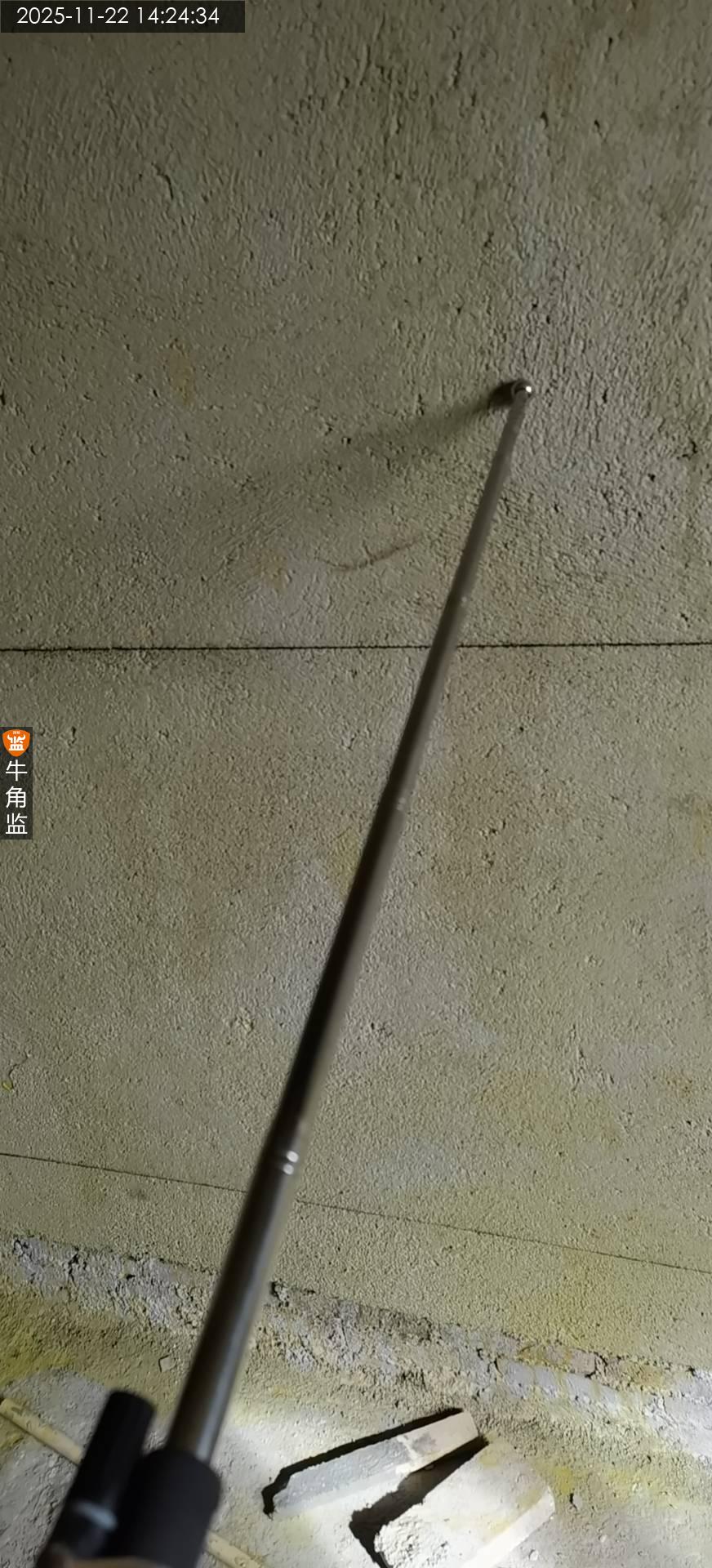

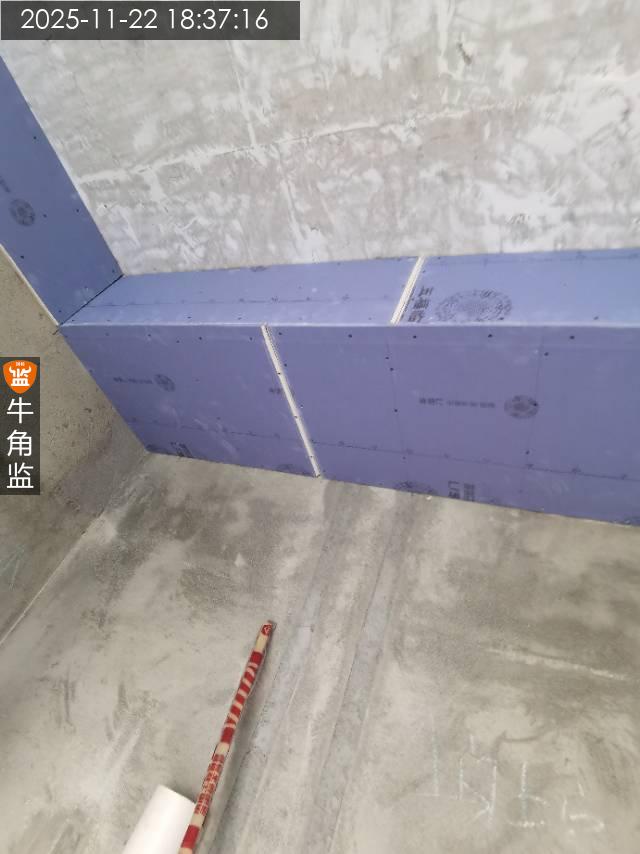

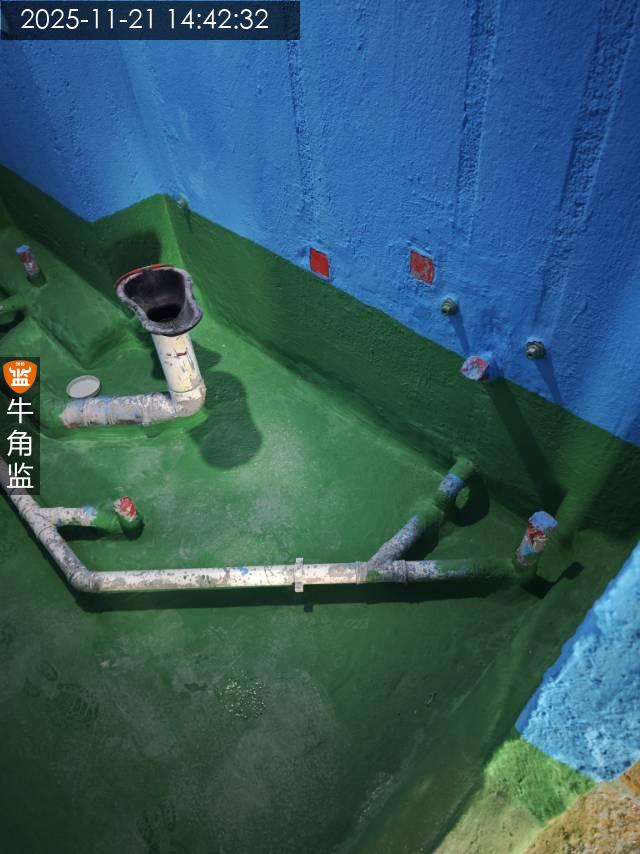

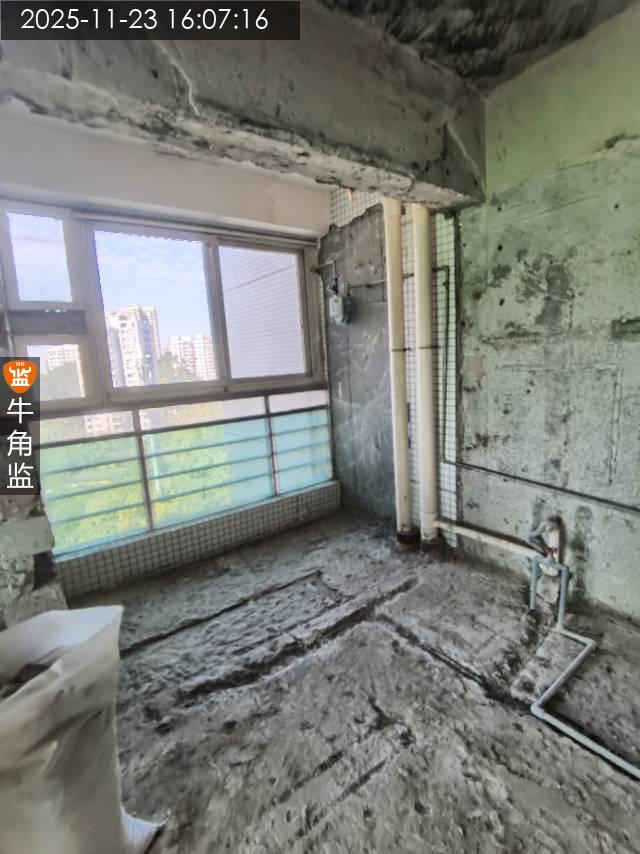

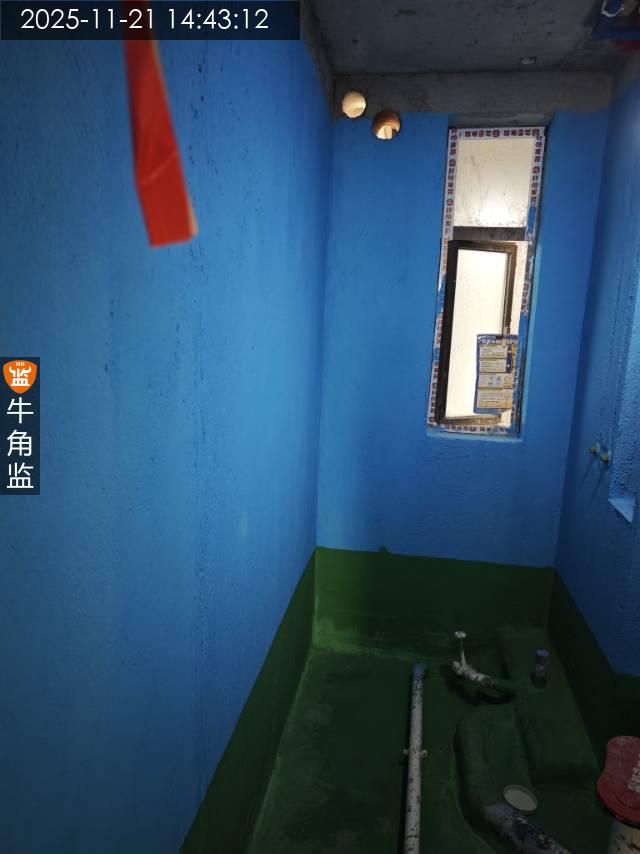

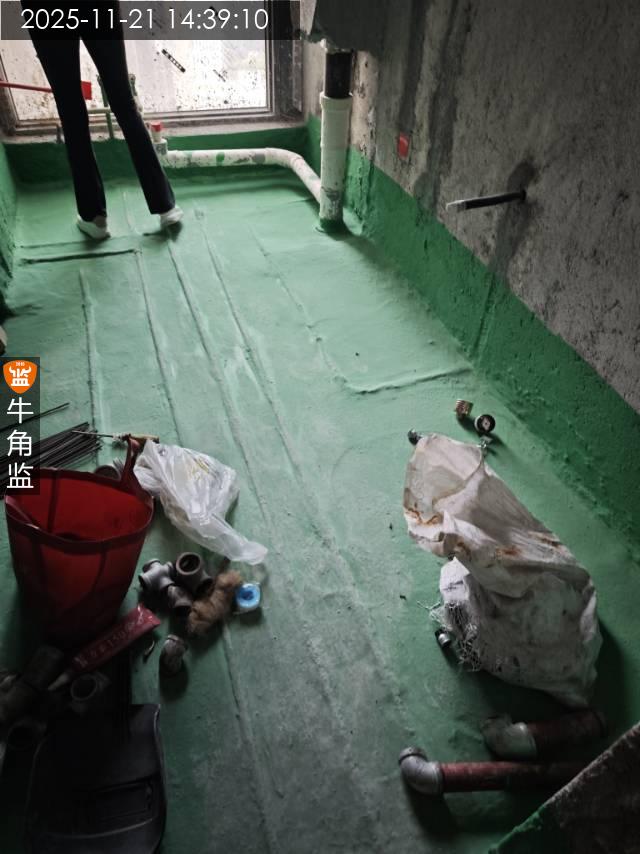

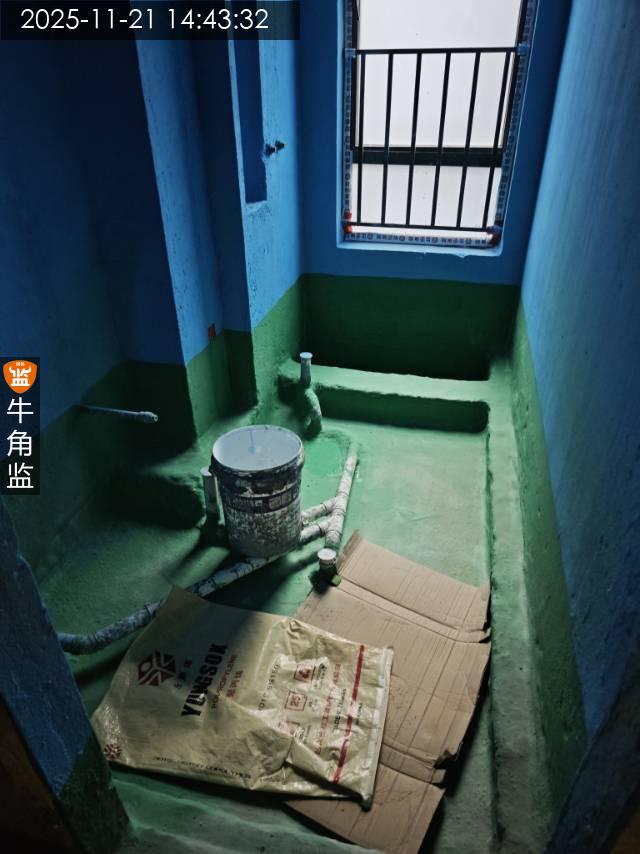

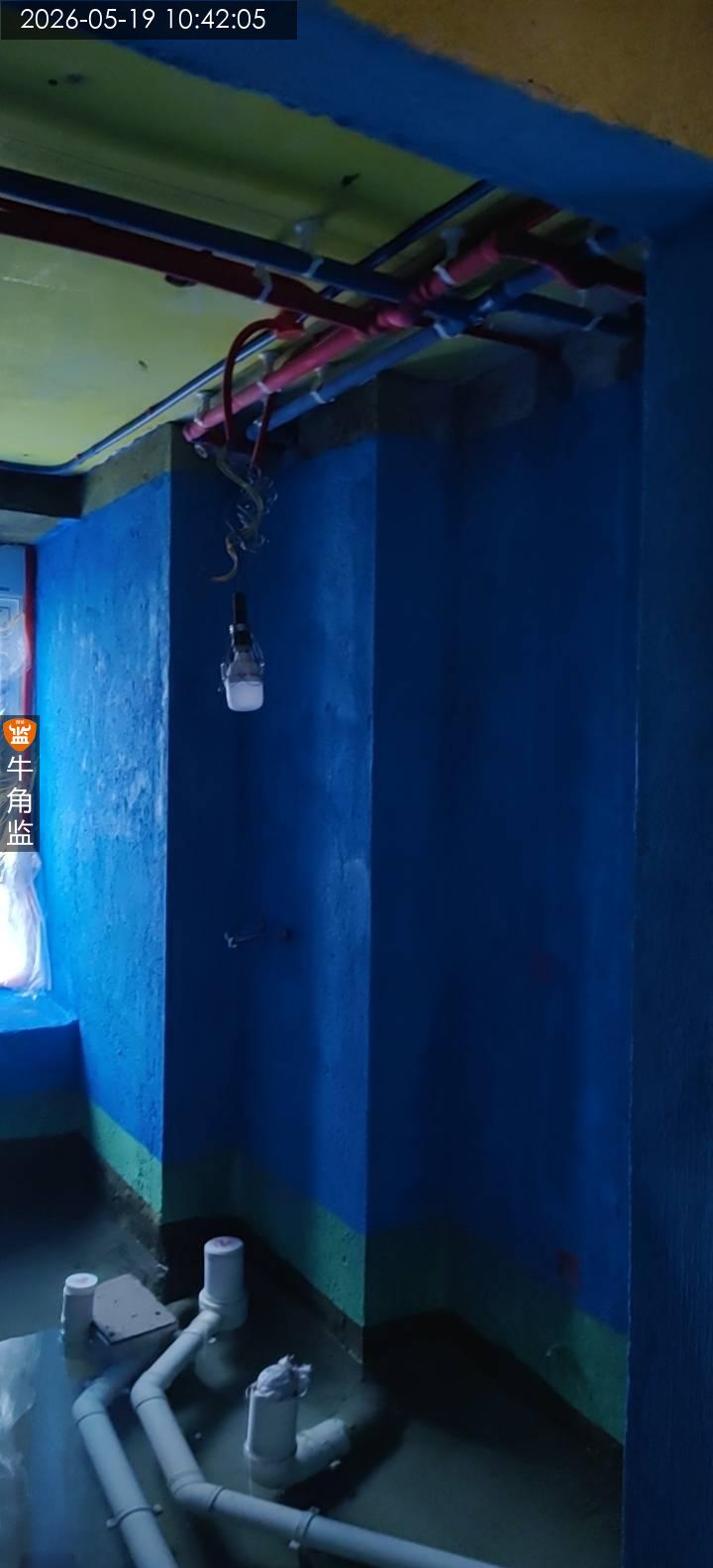

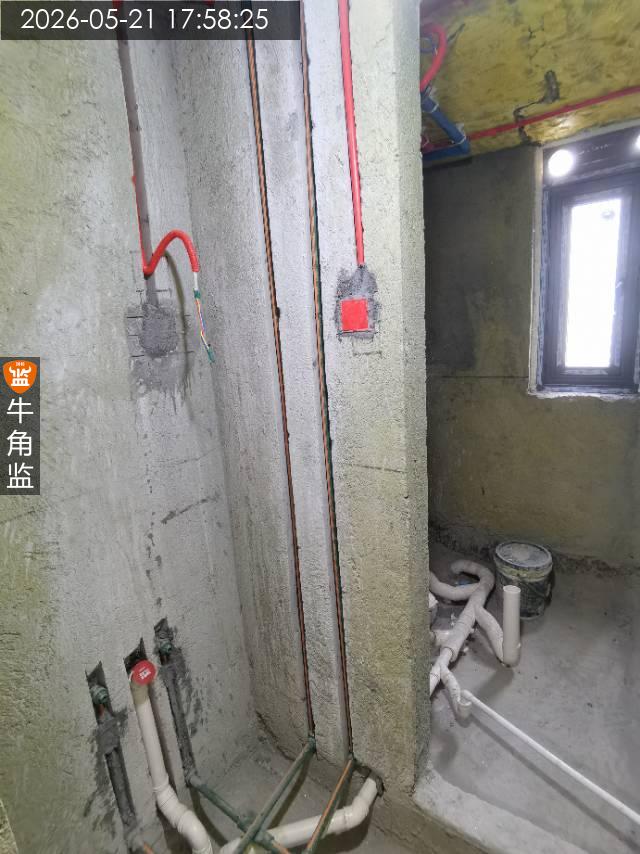

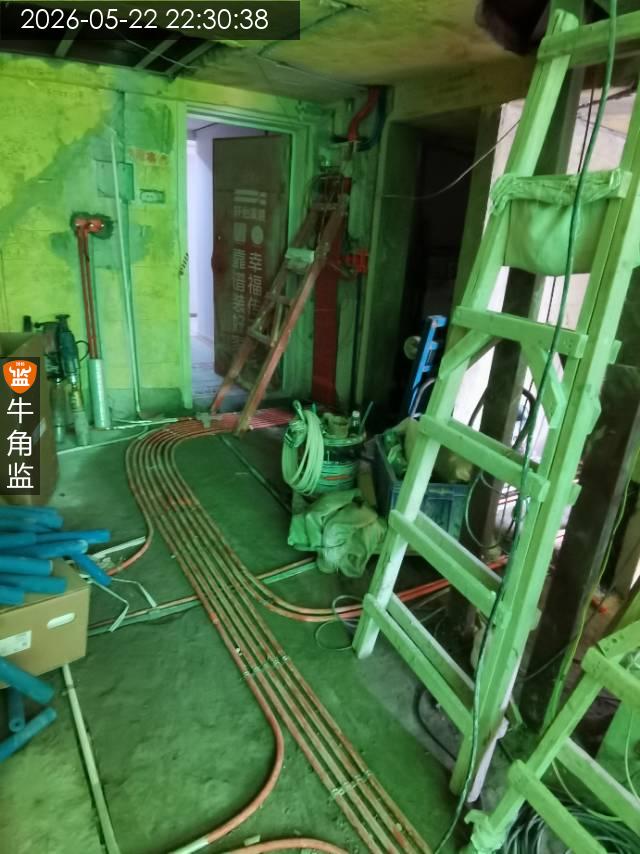

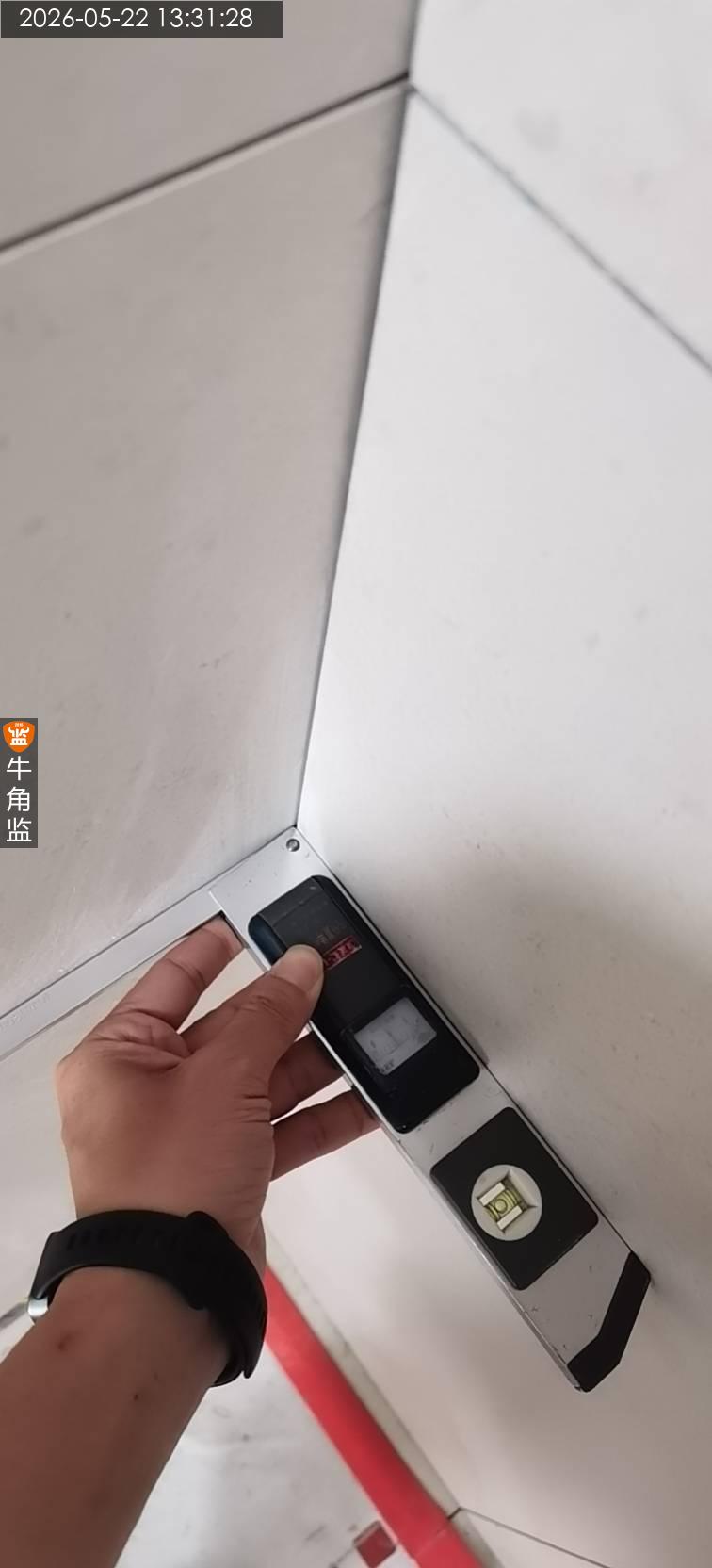

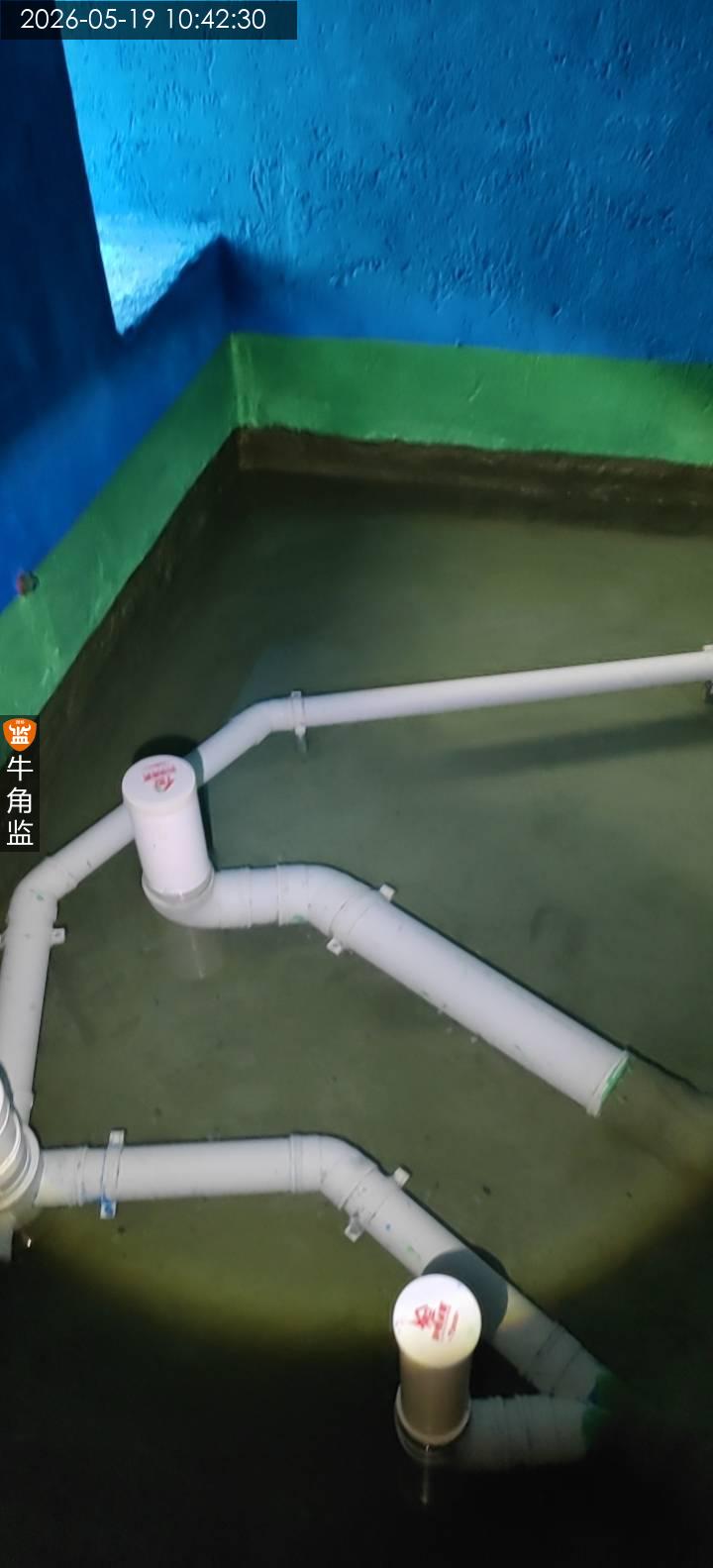

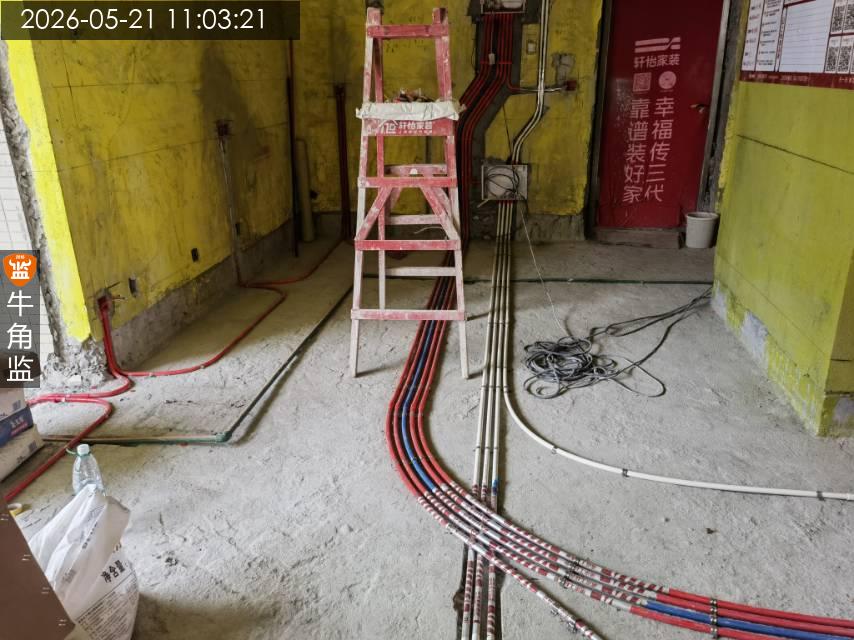

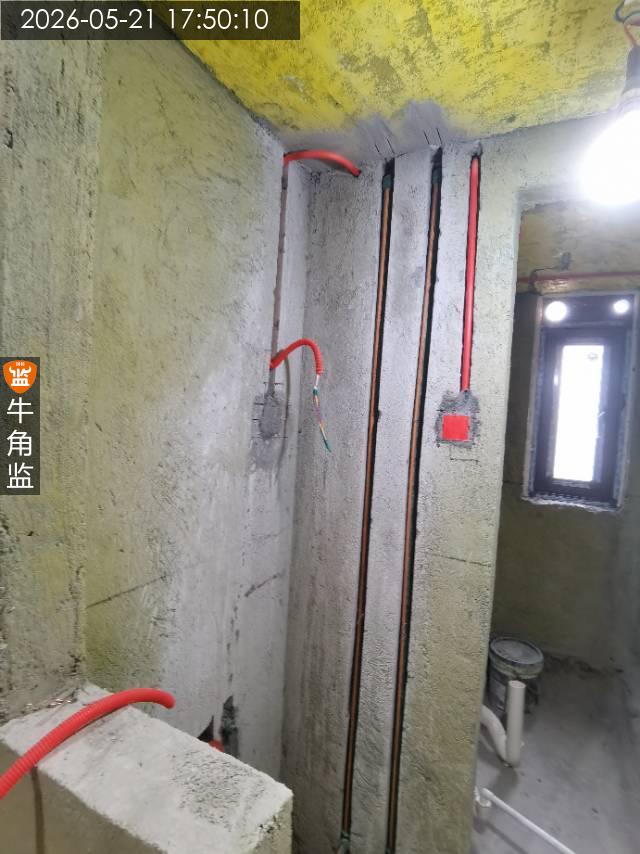

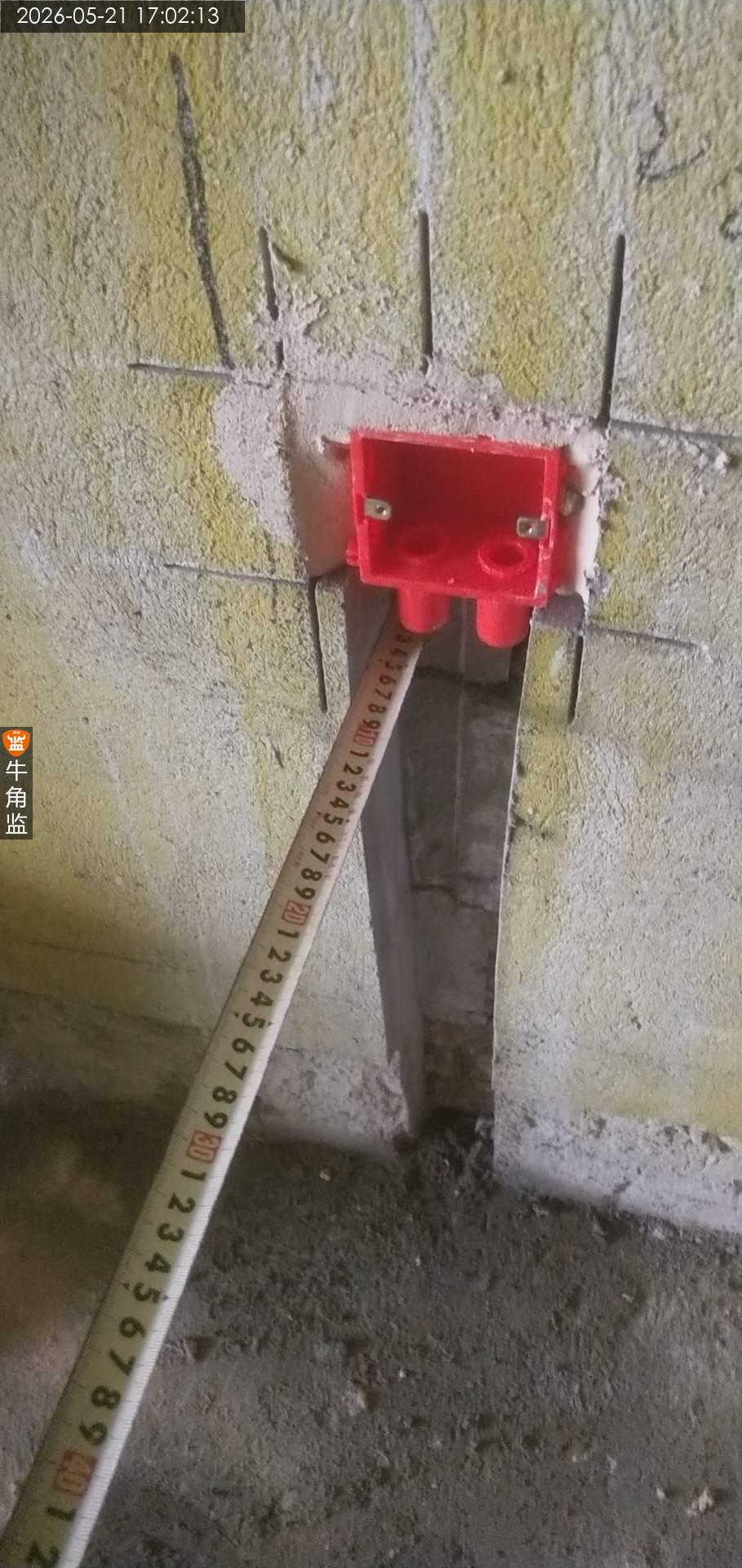

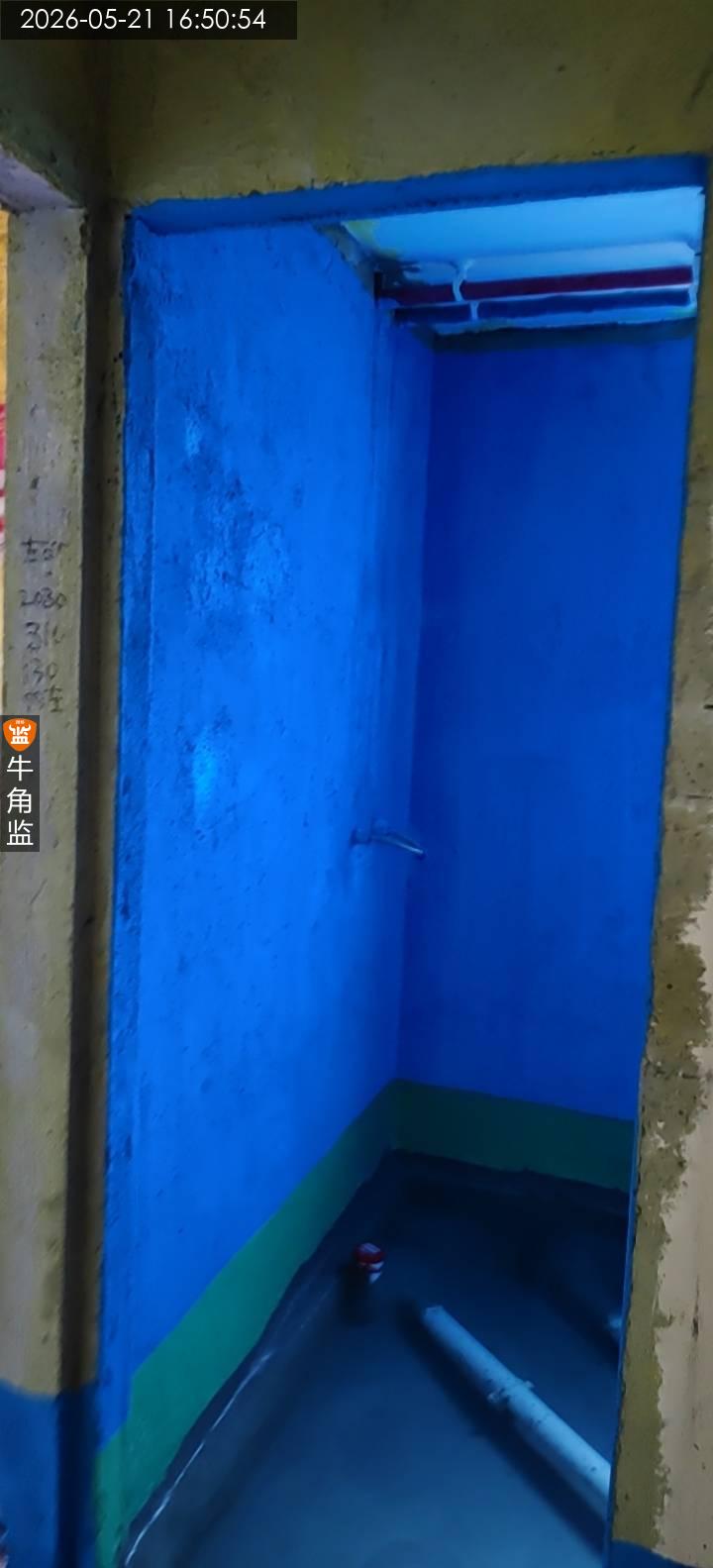

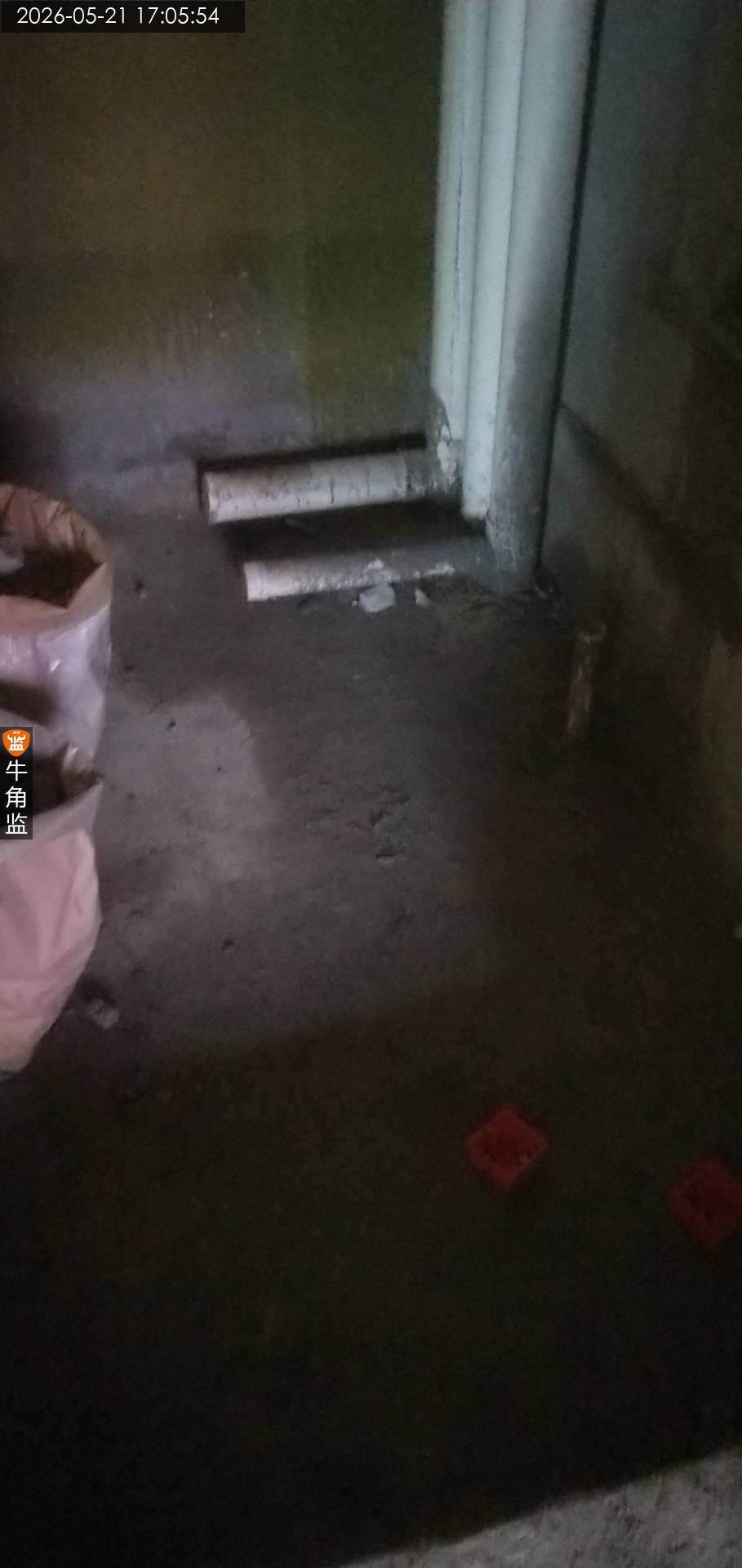

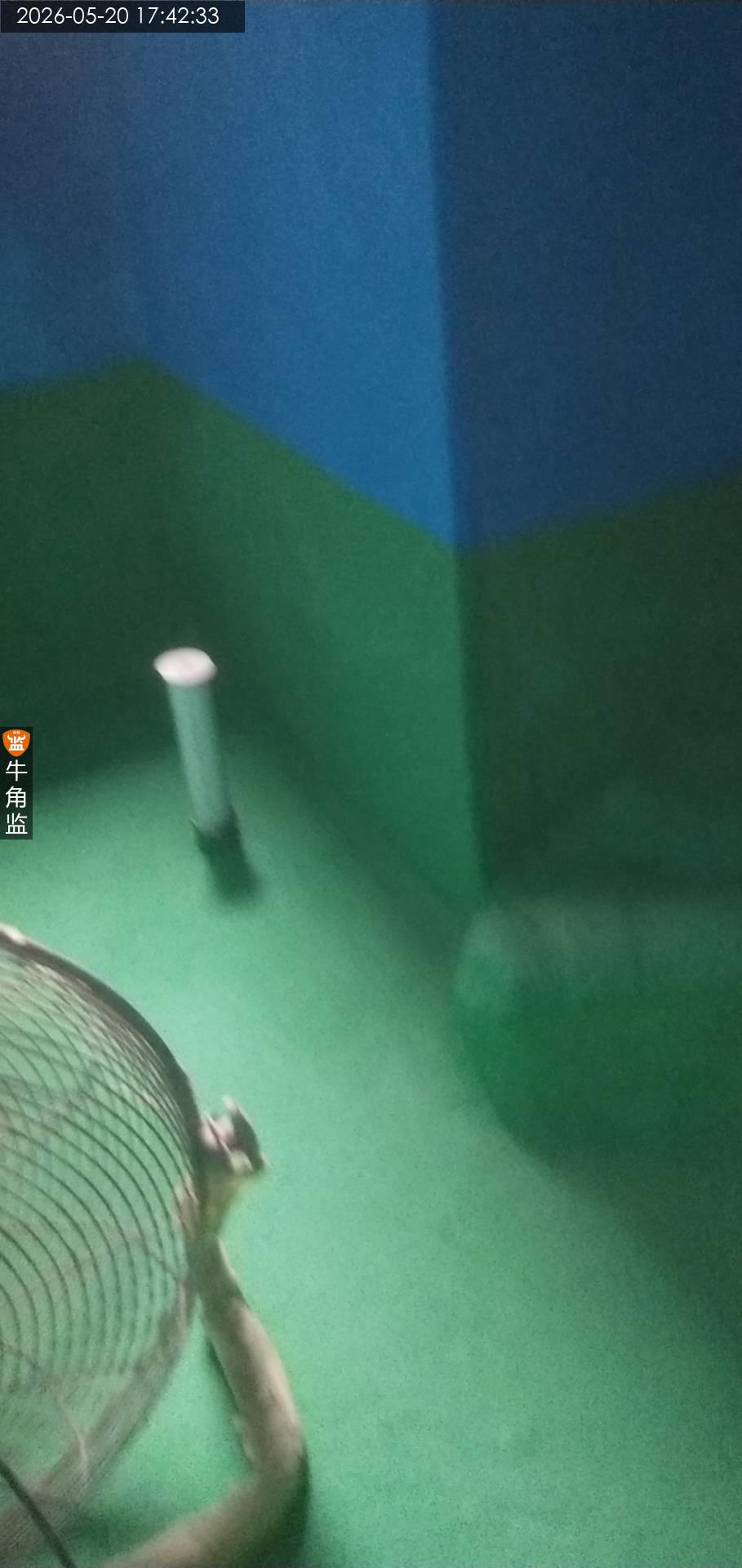

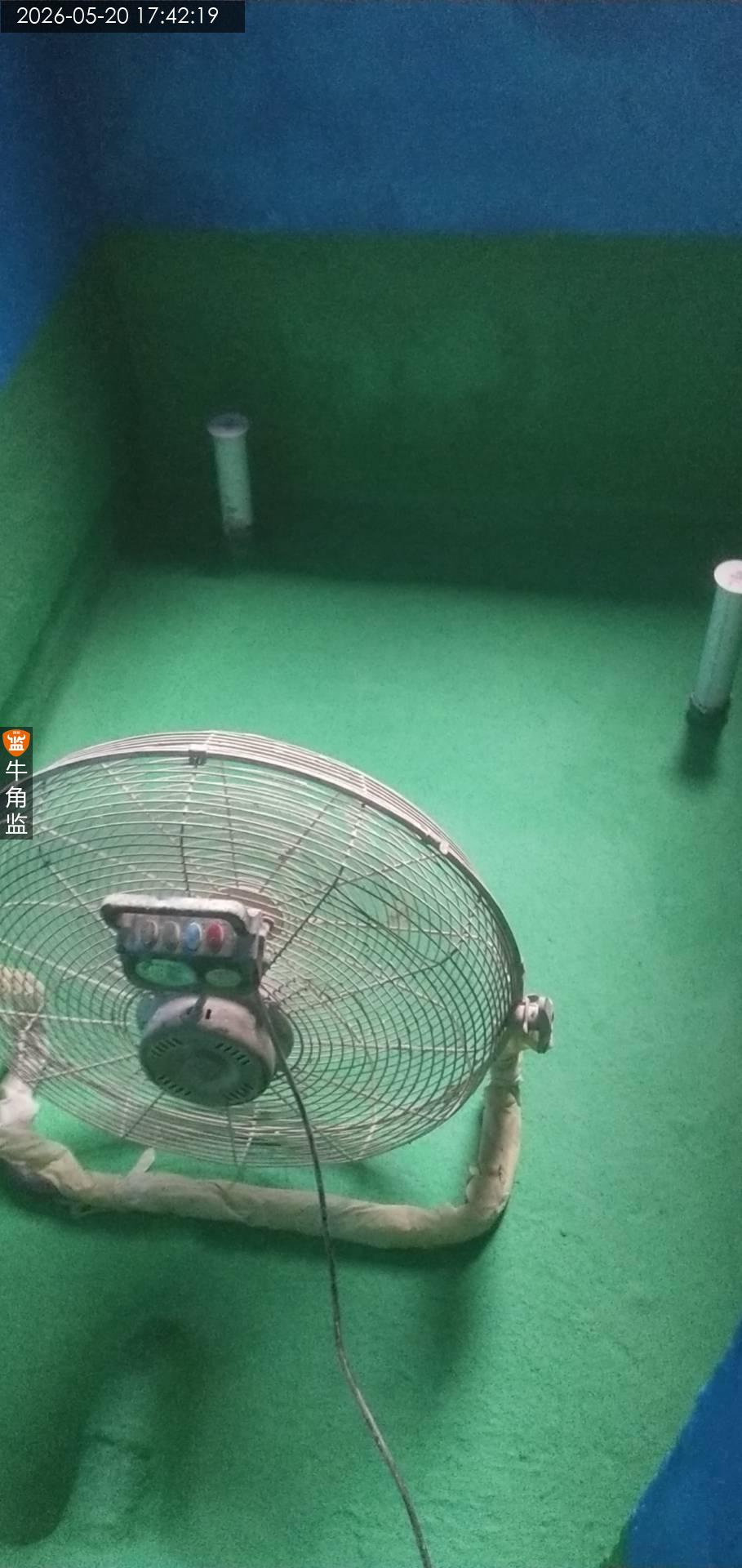

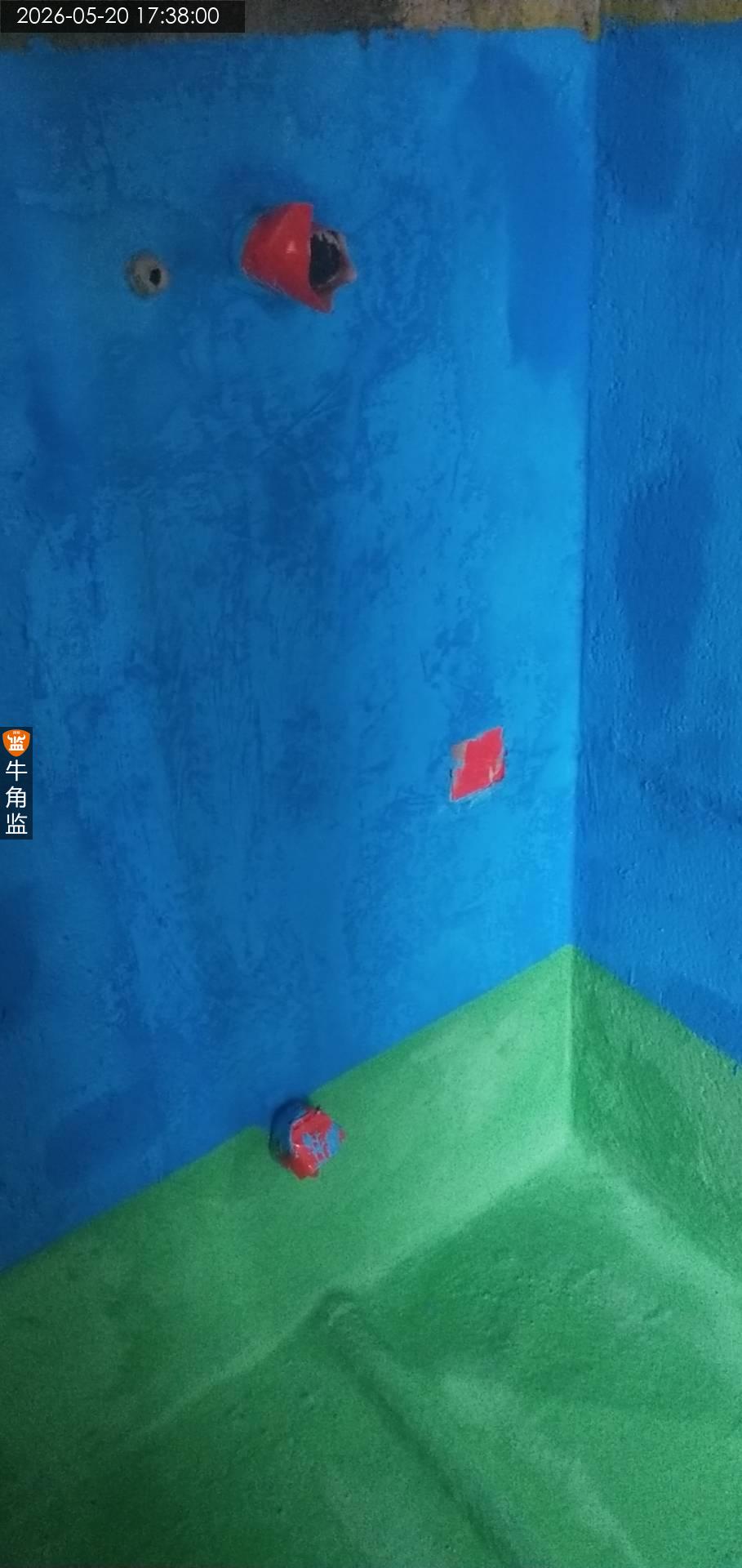

1、下水进行临时保护符合。

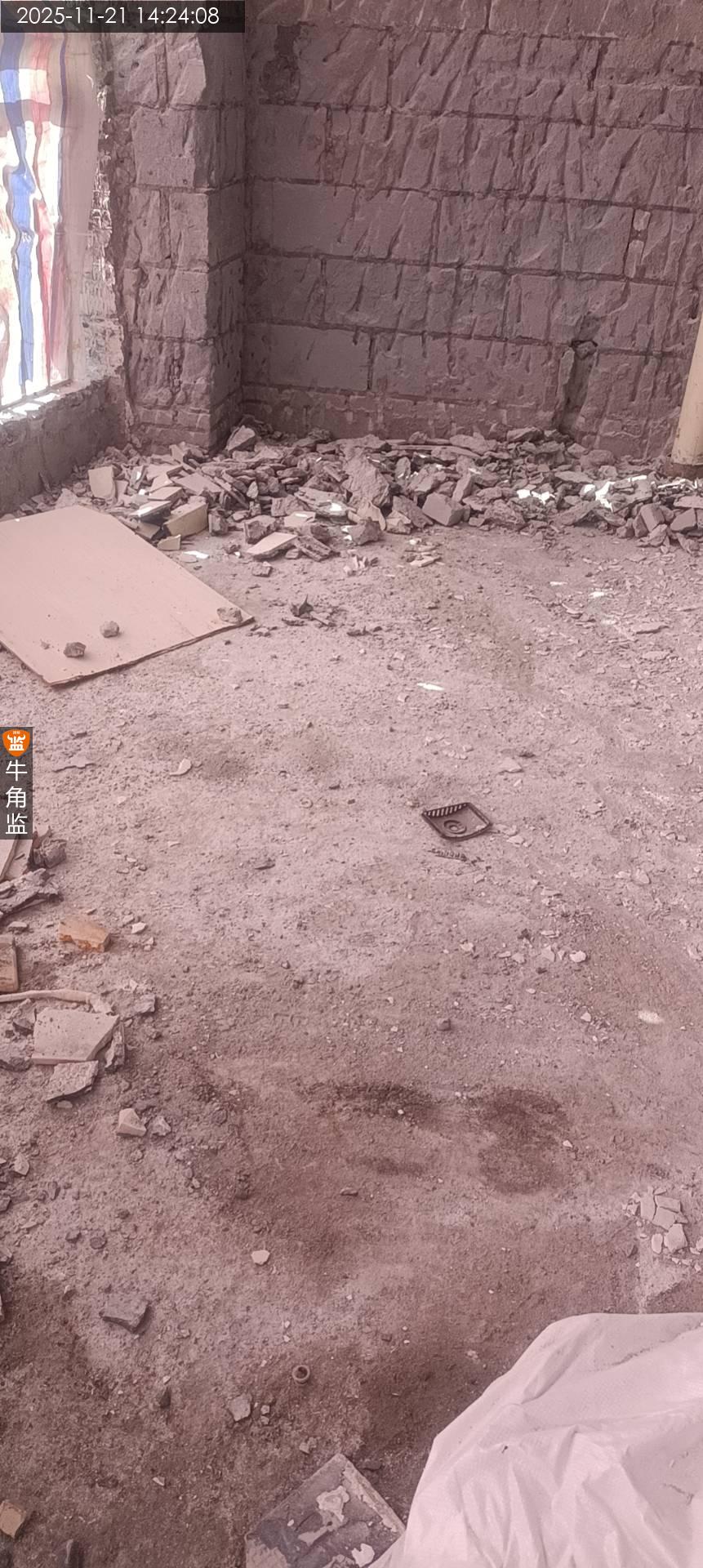

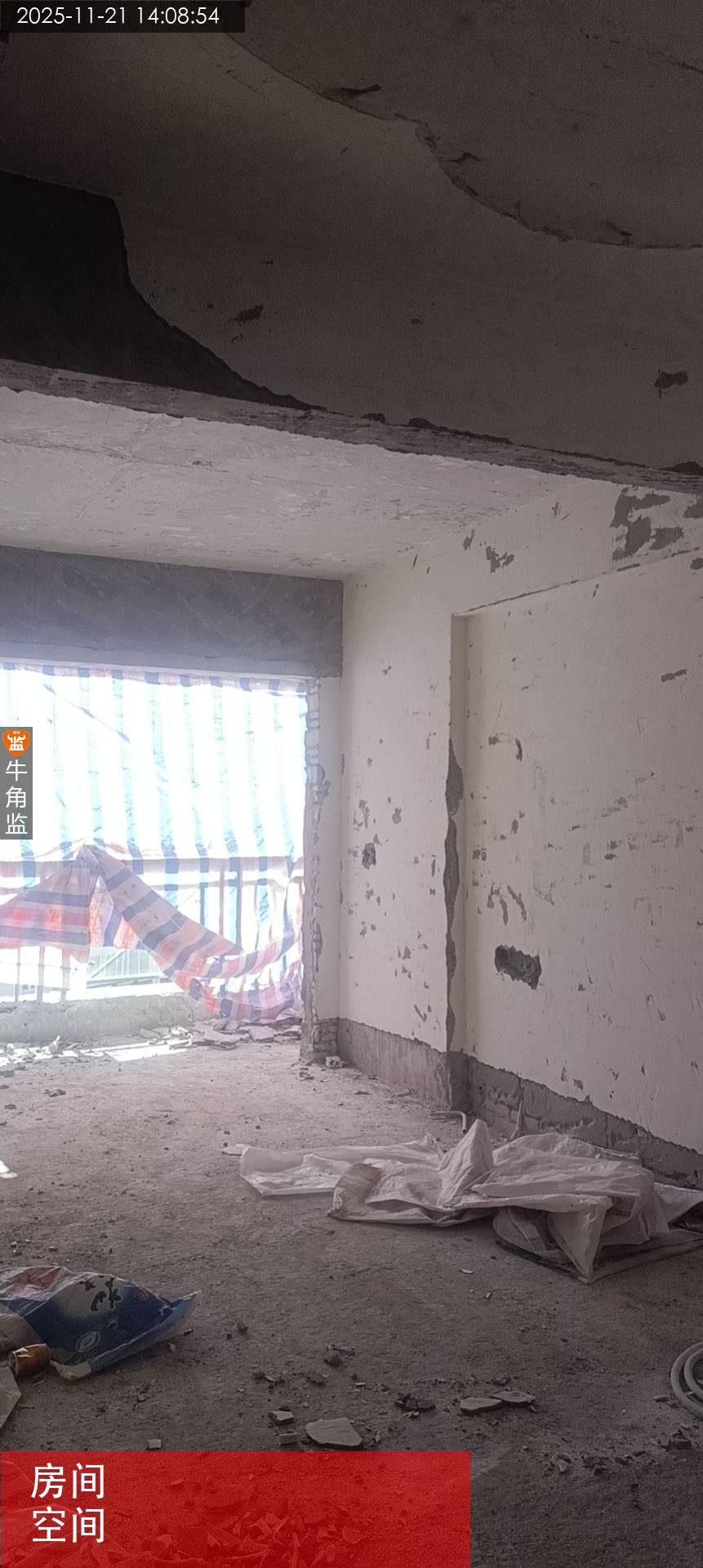

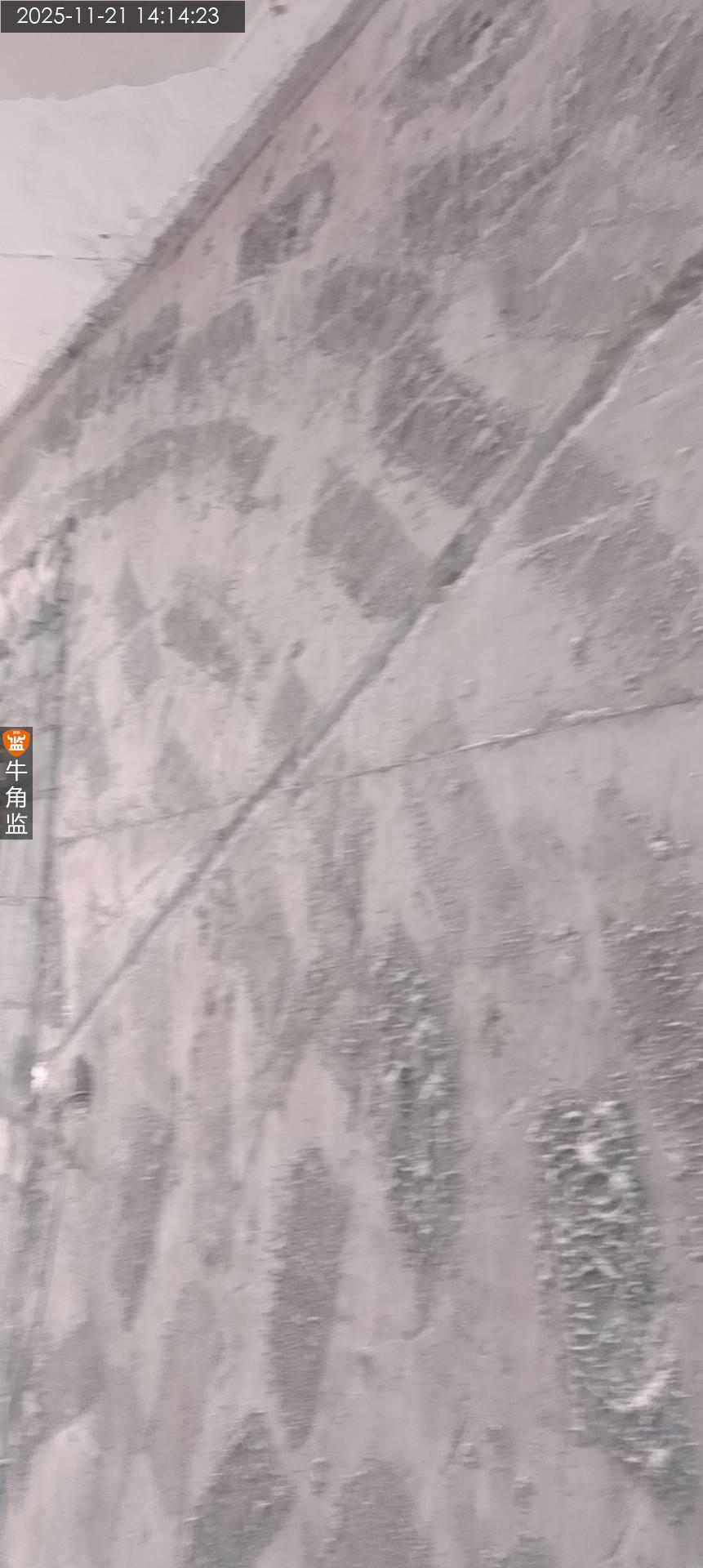

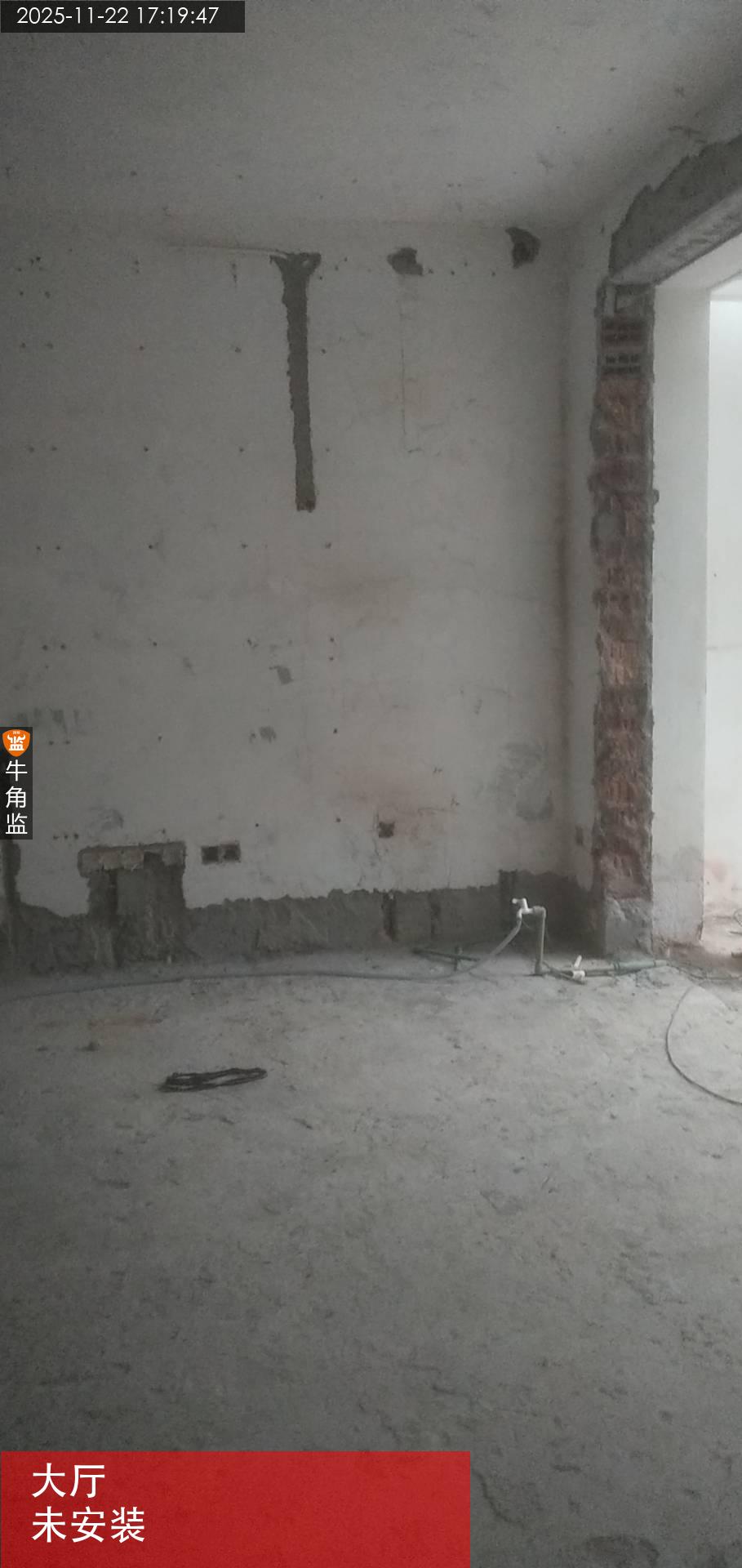

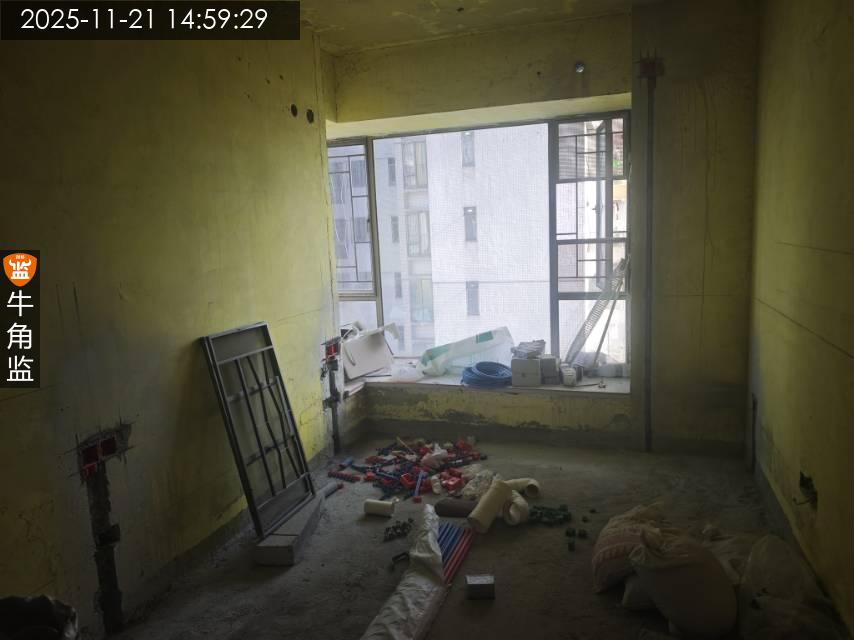

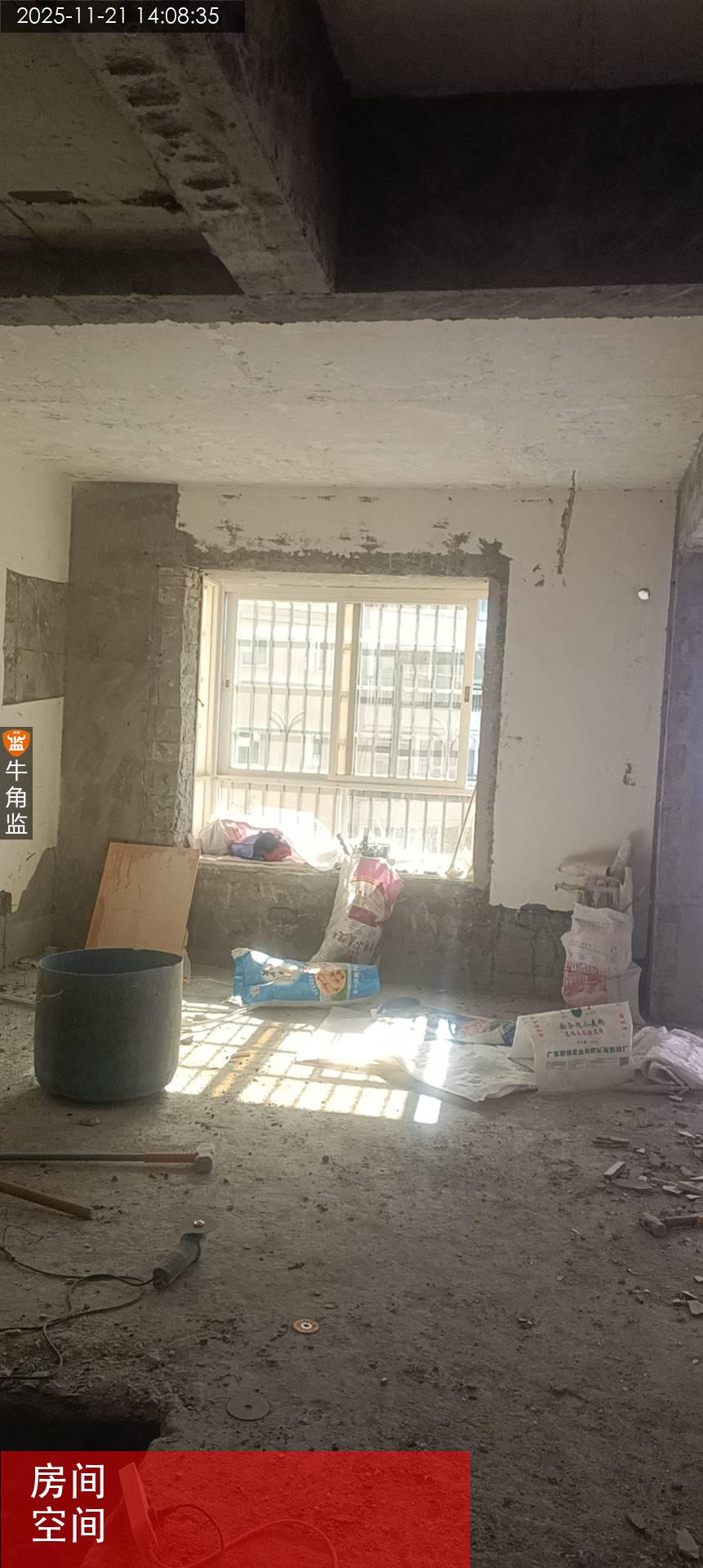

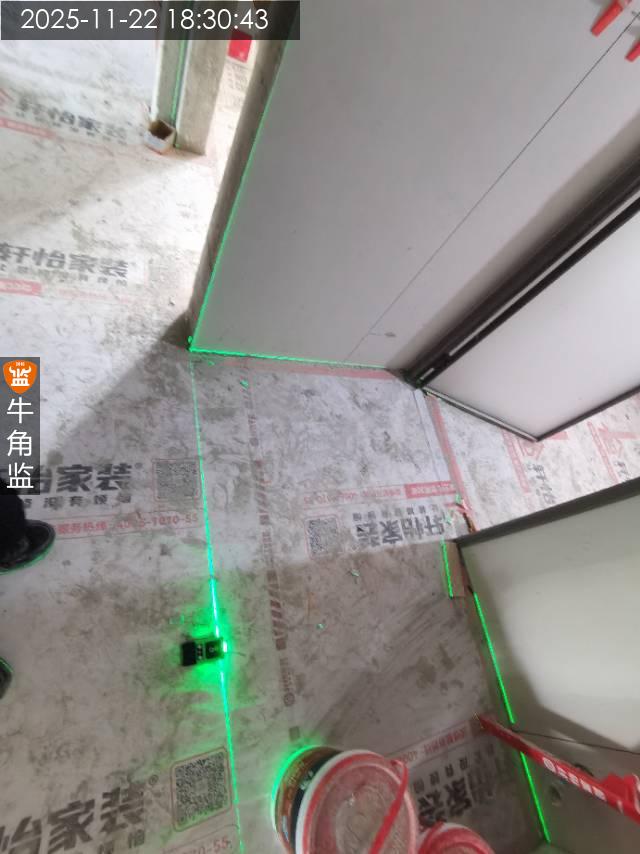

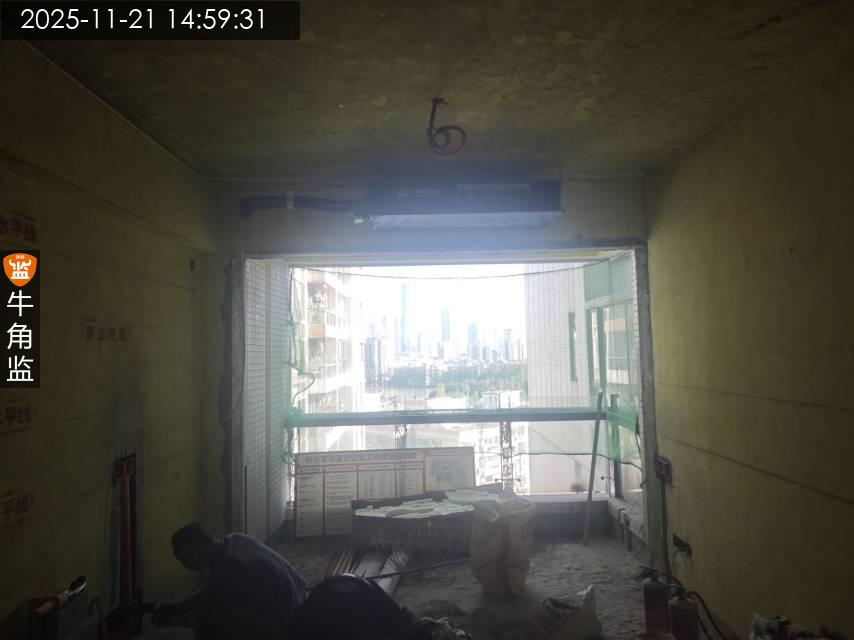

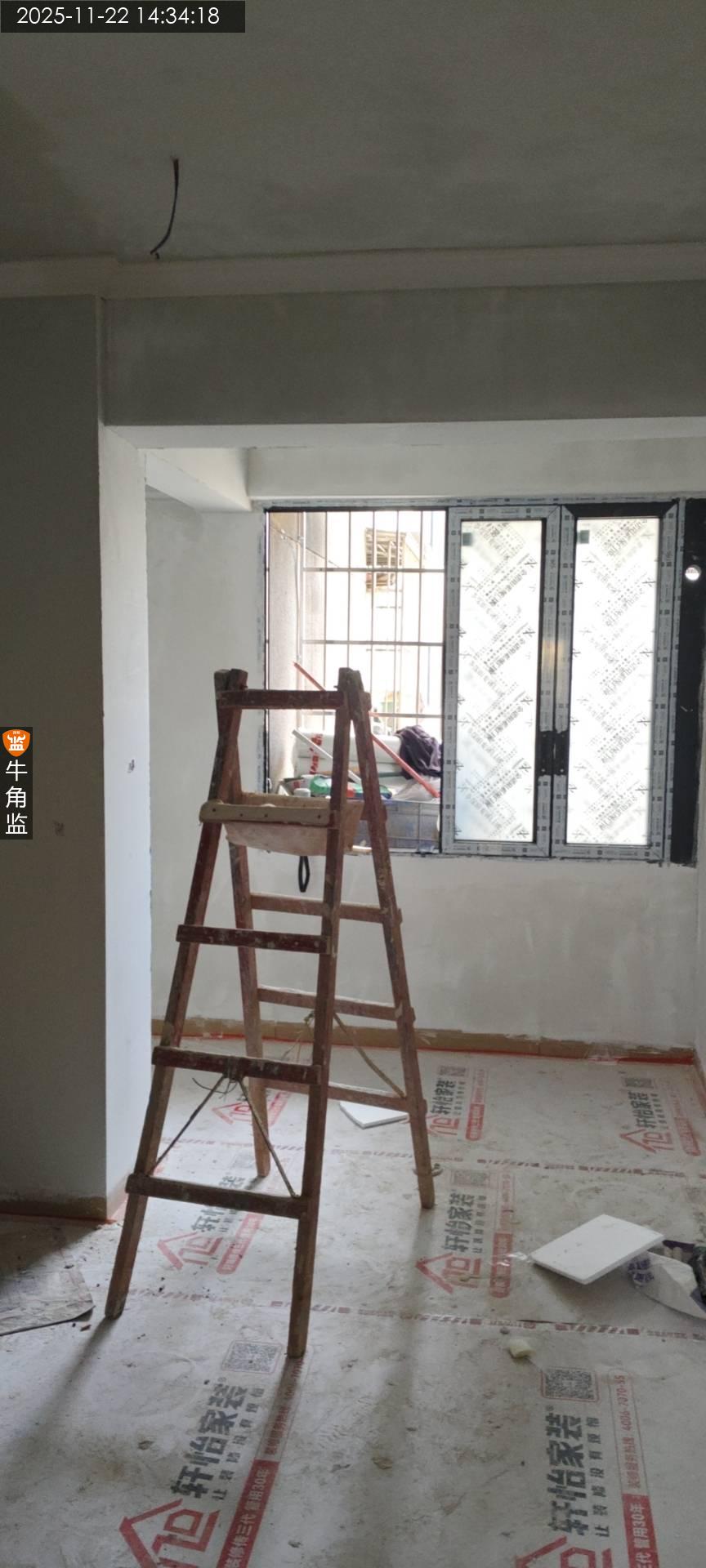

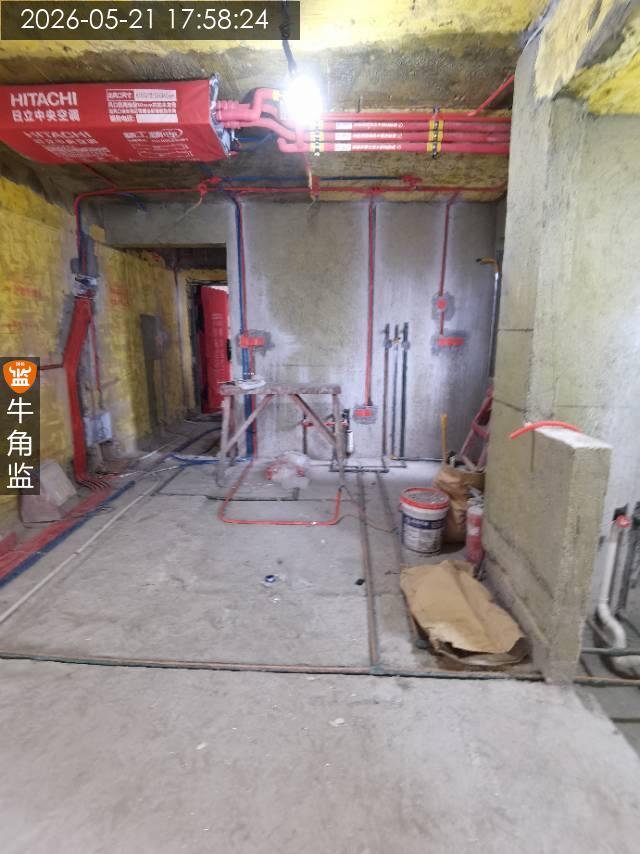

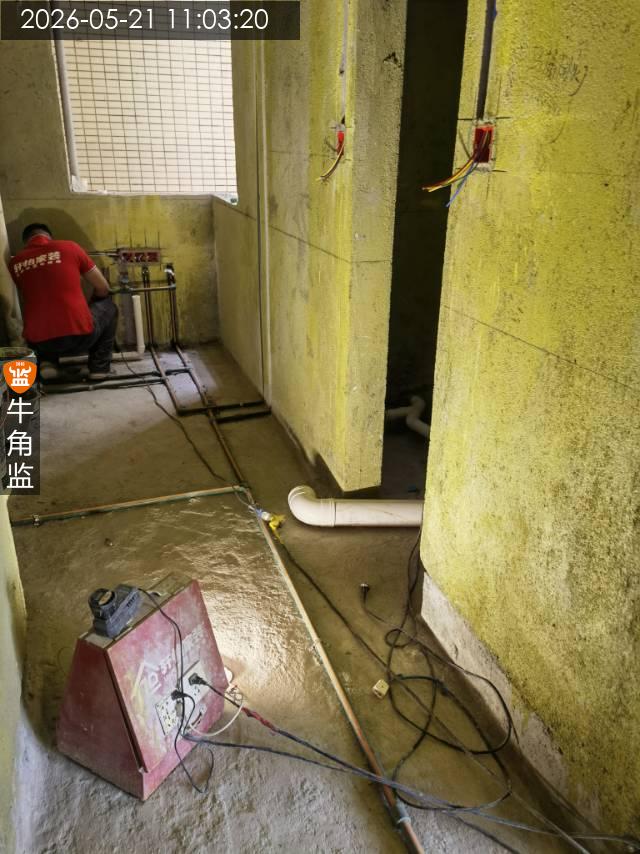

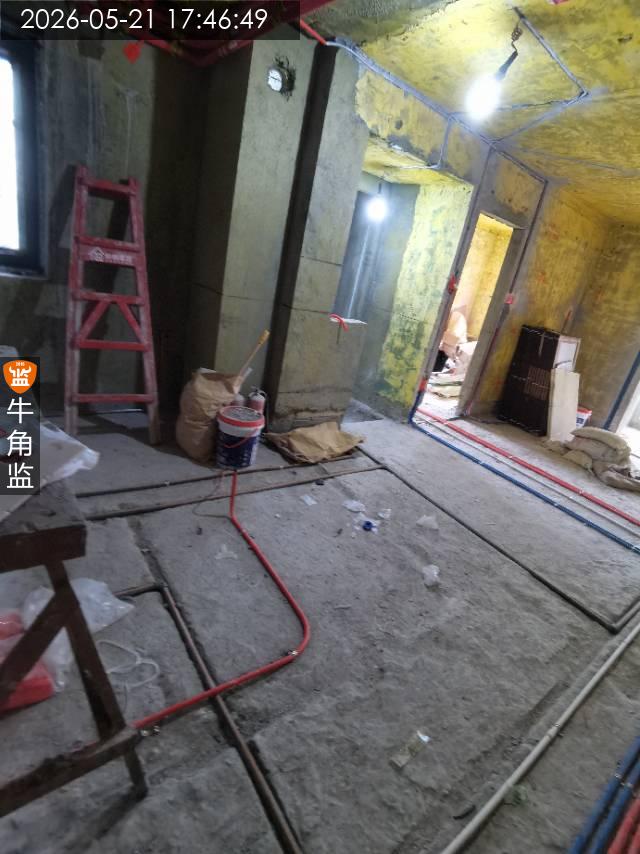

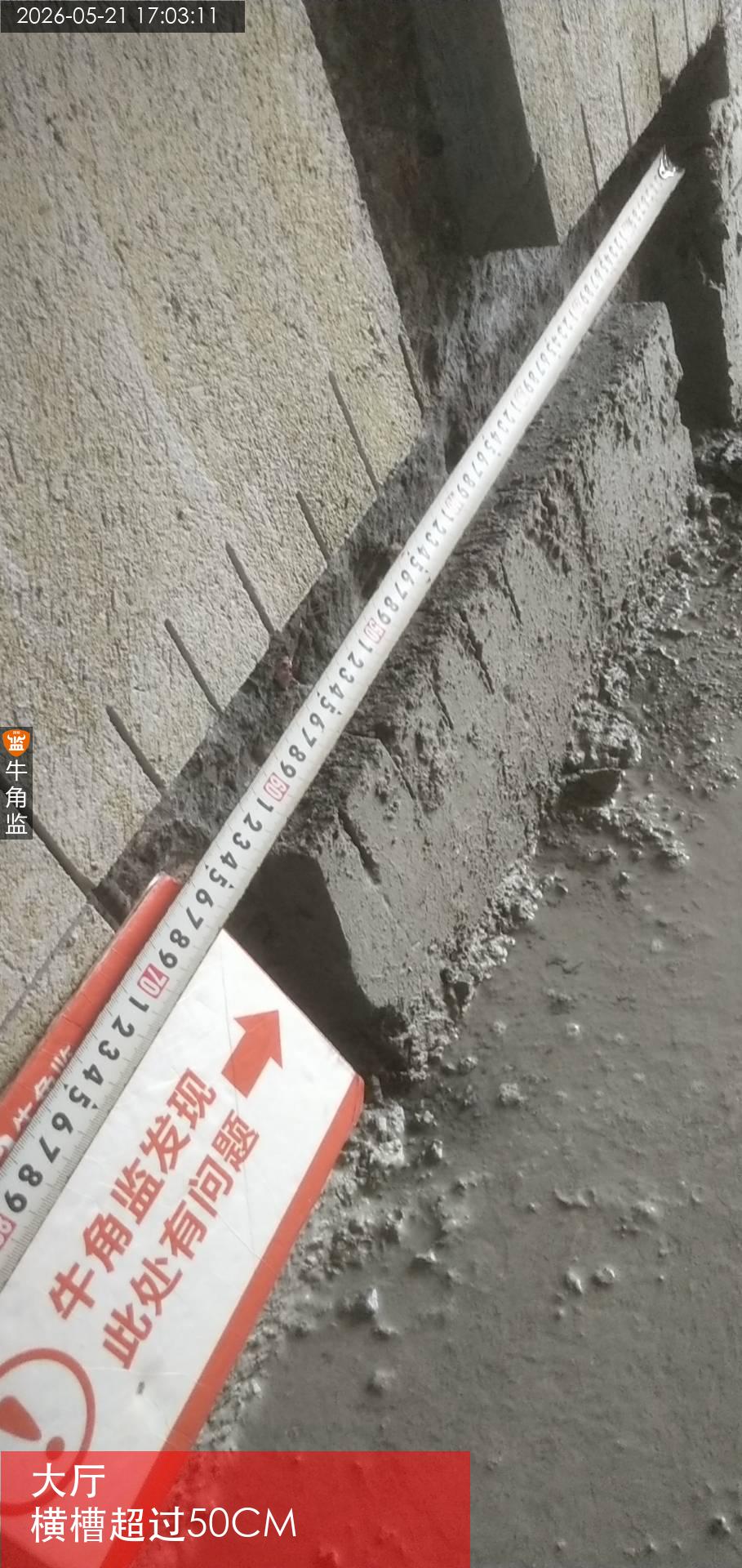

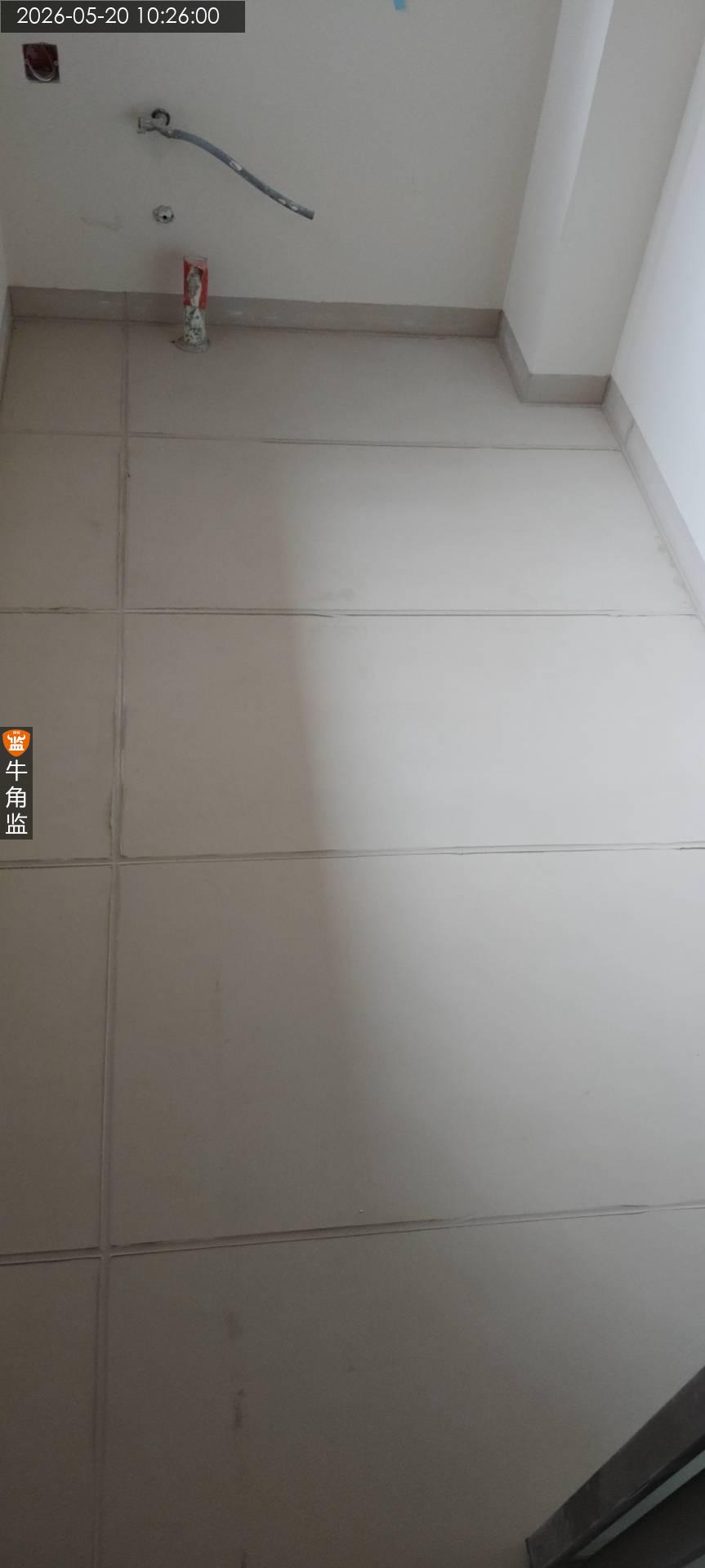

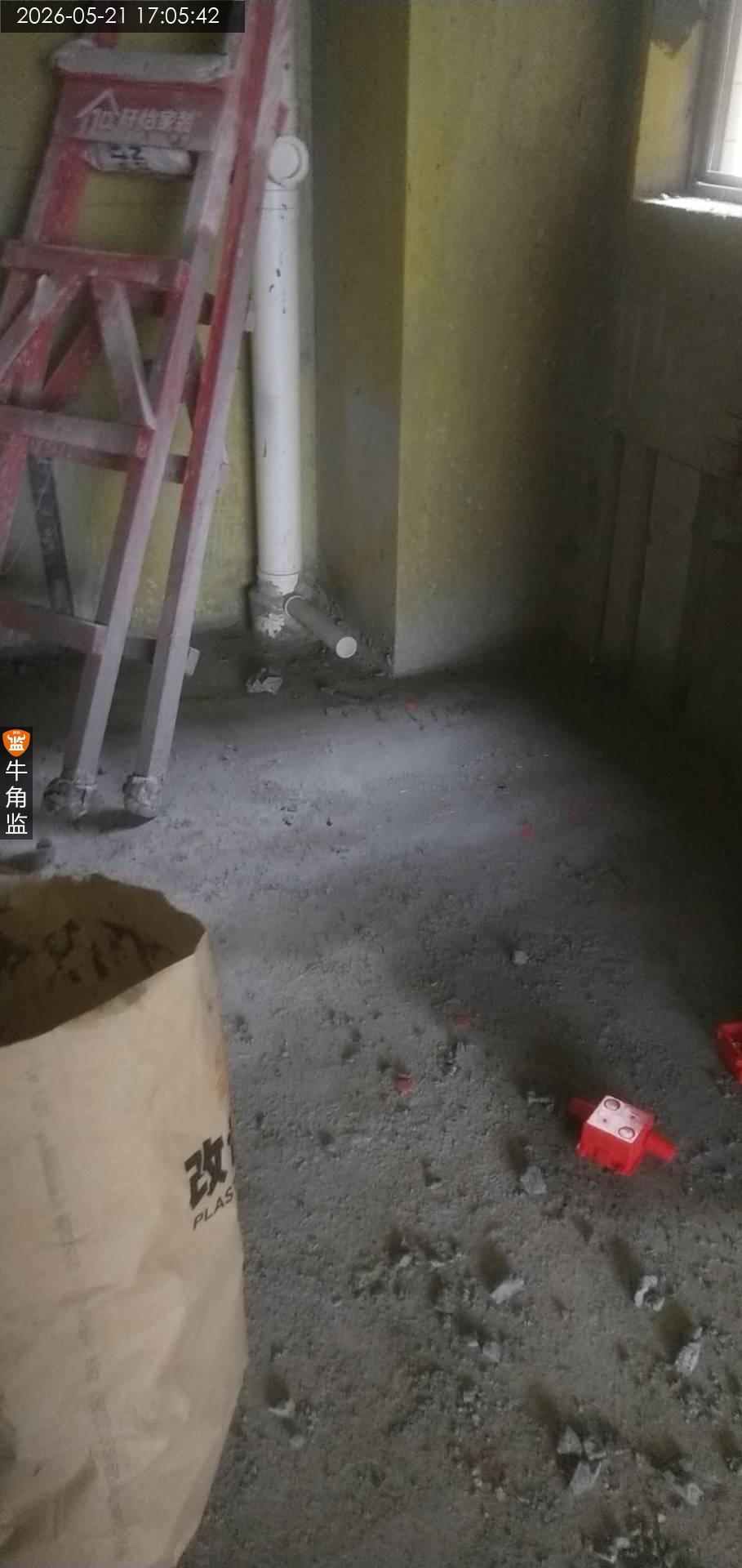

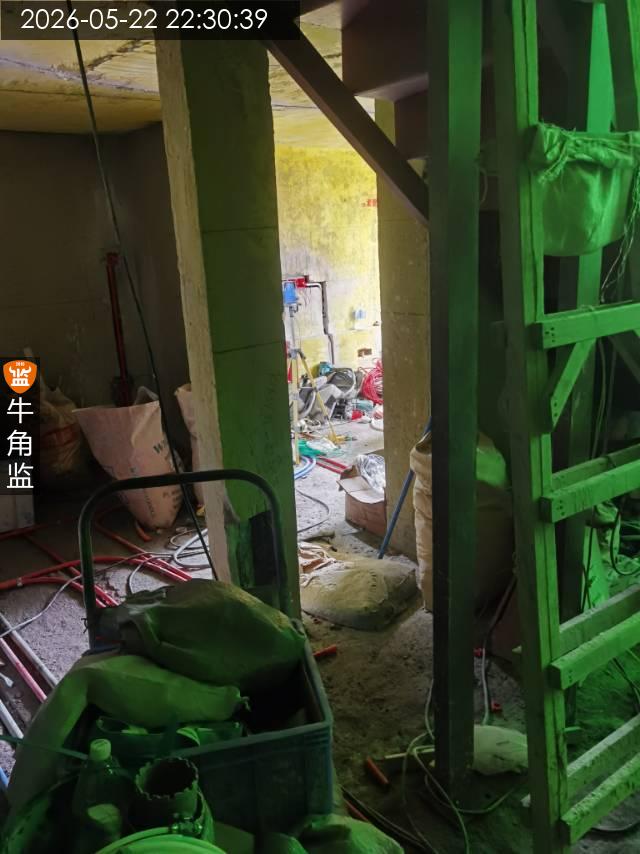

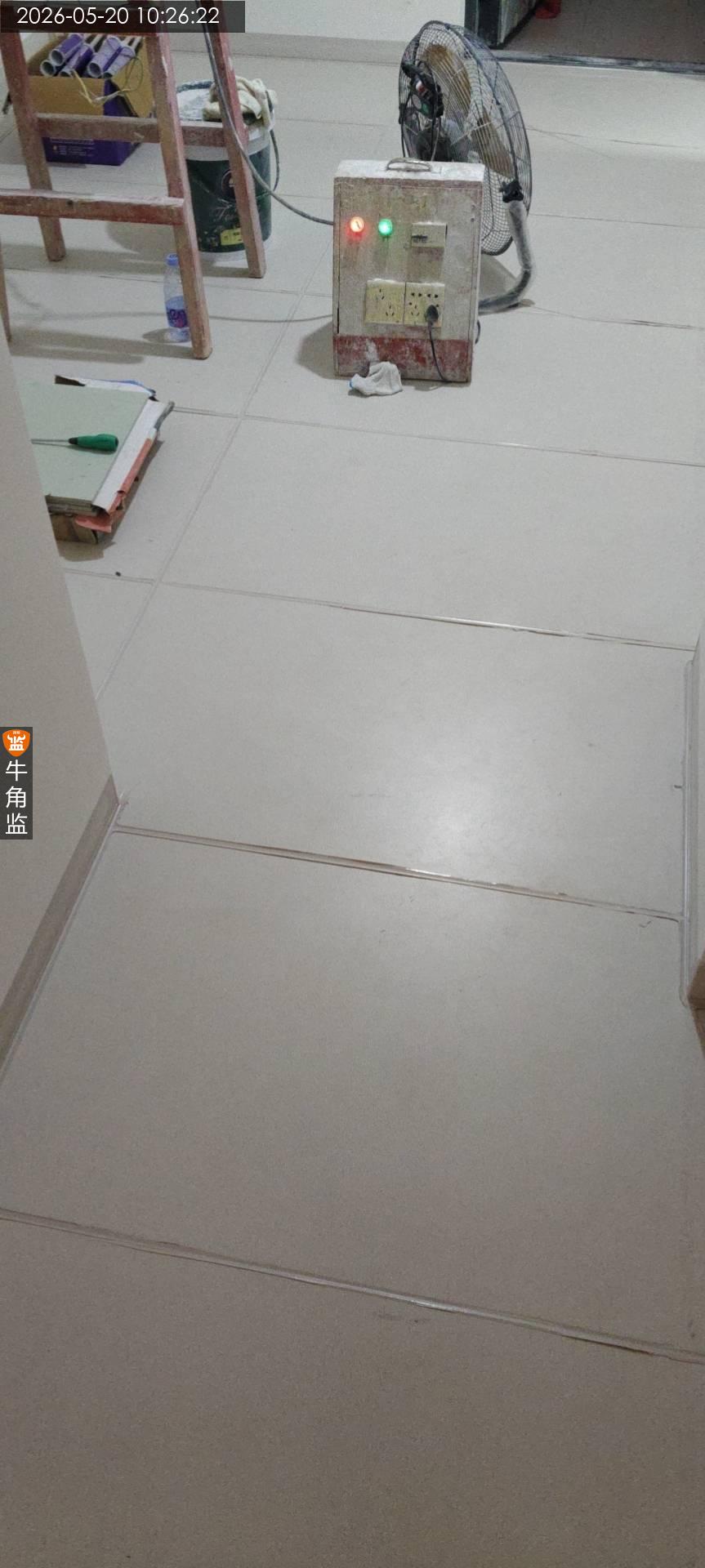

2、地面打拆到楼板面正常符合。

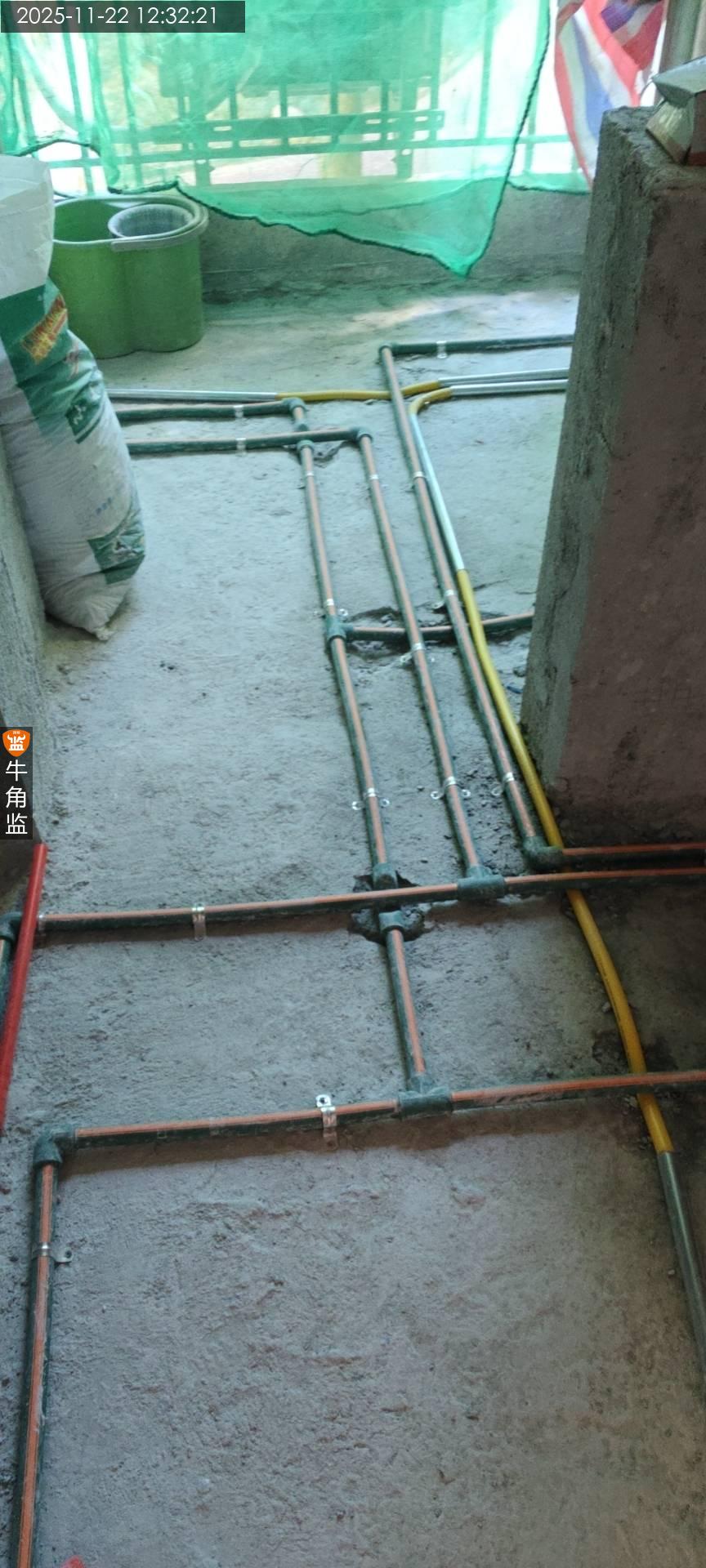

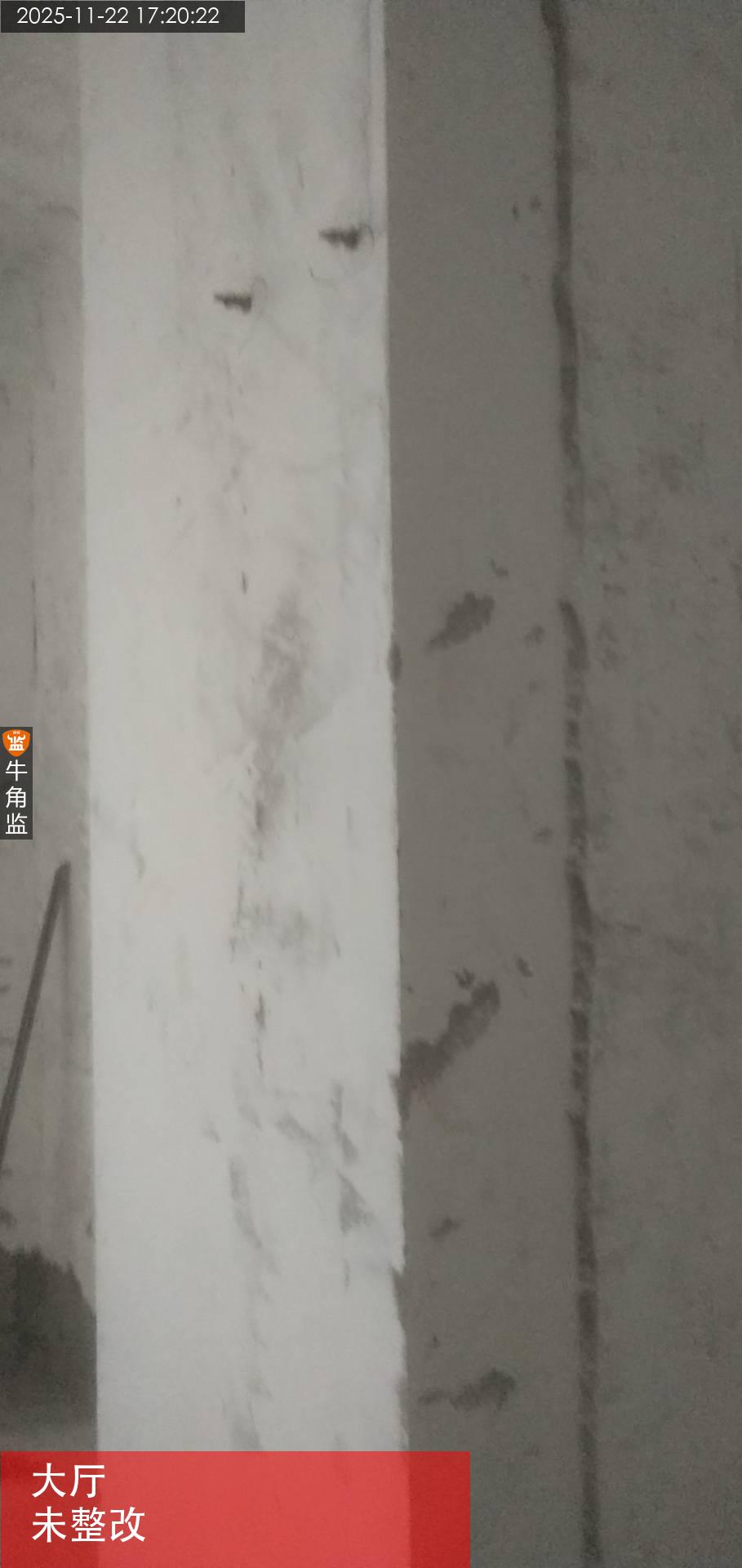

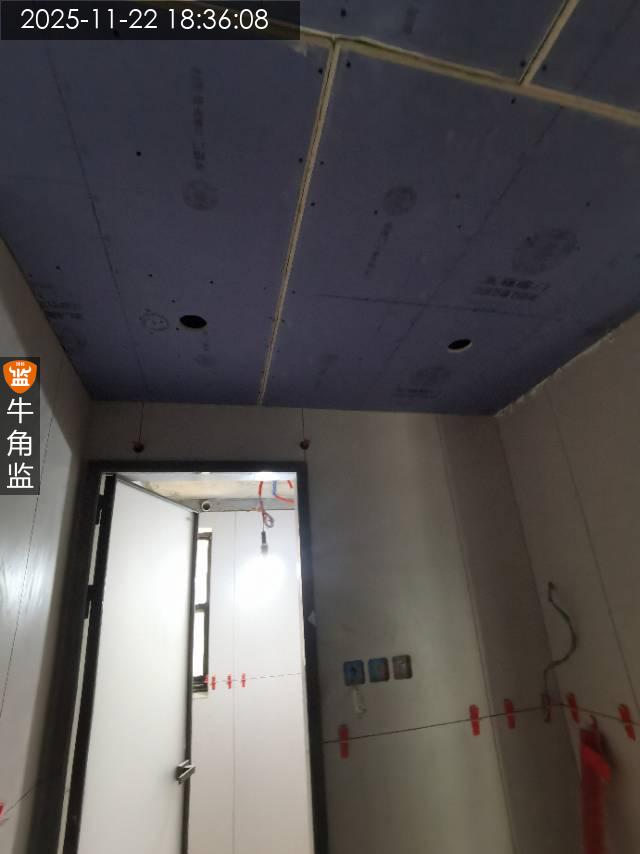

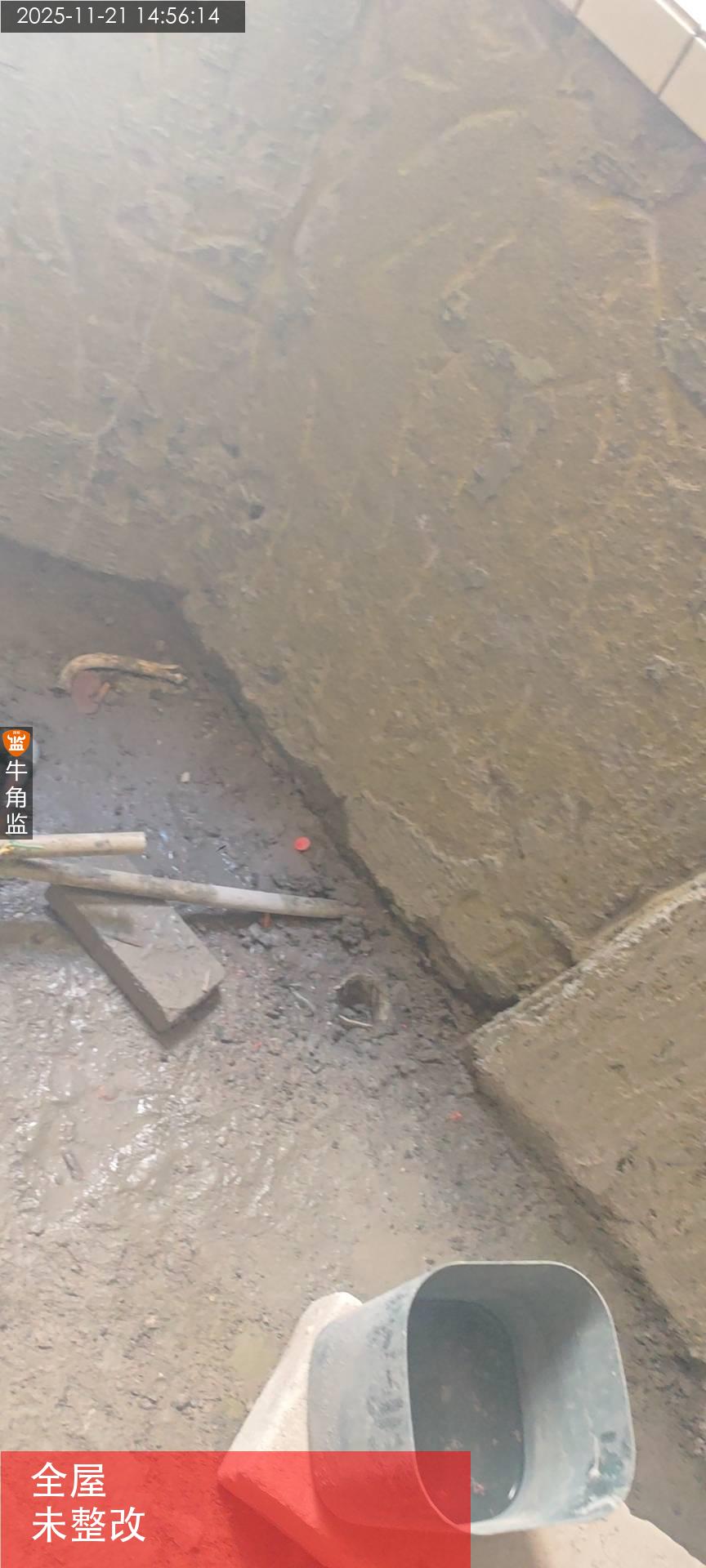

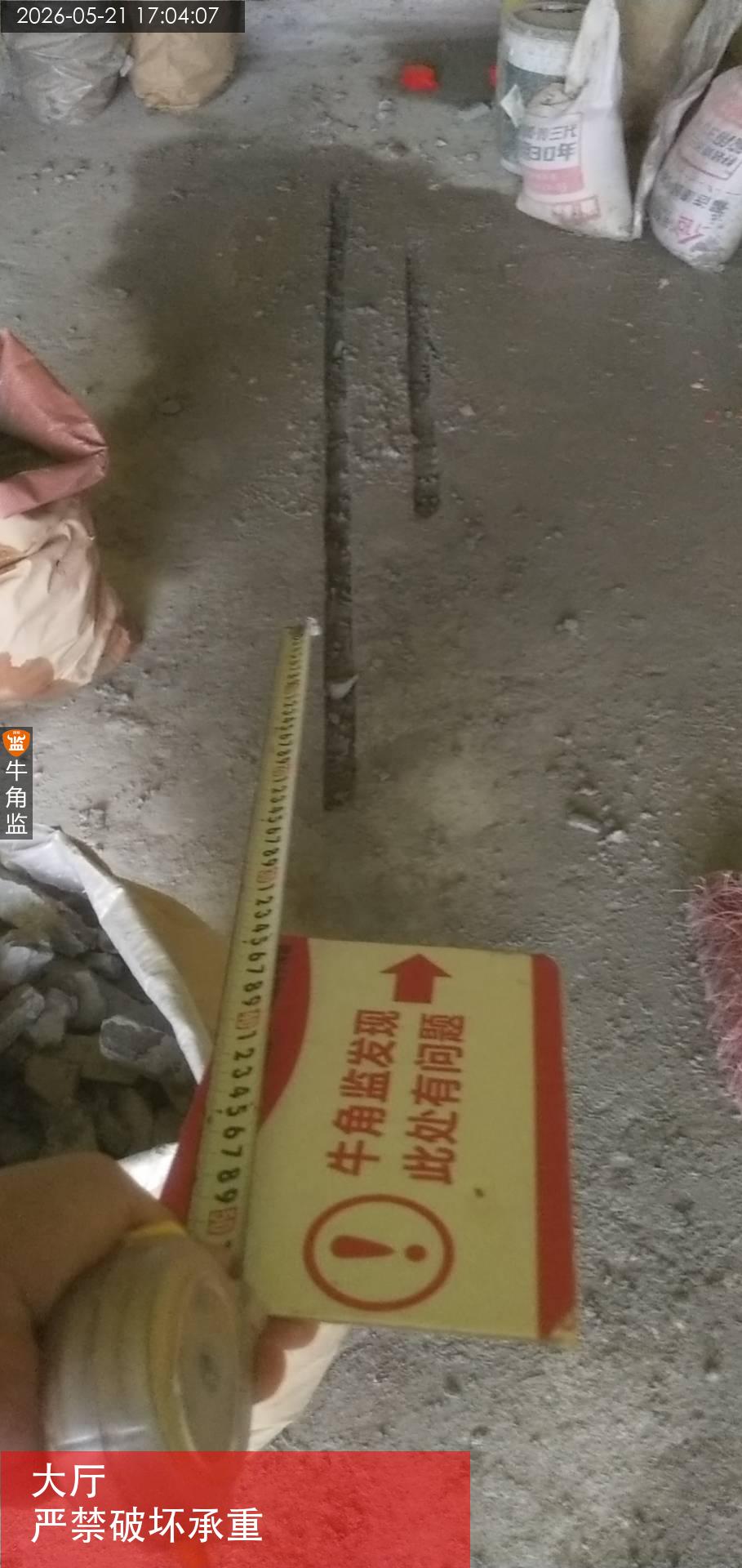

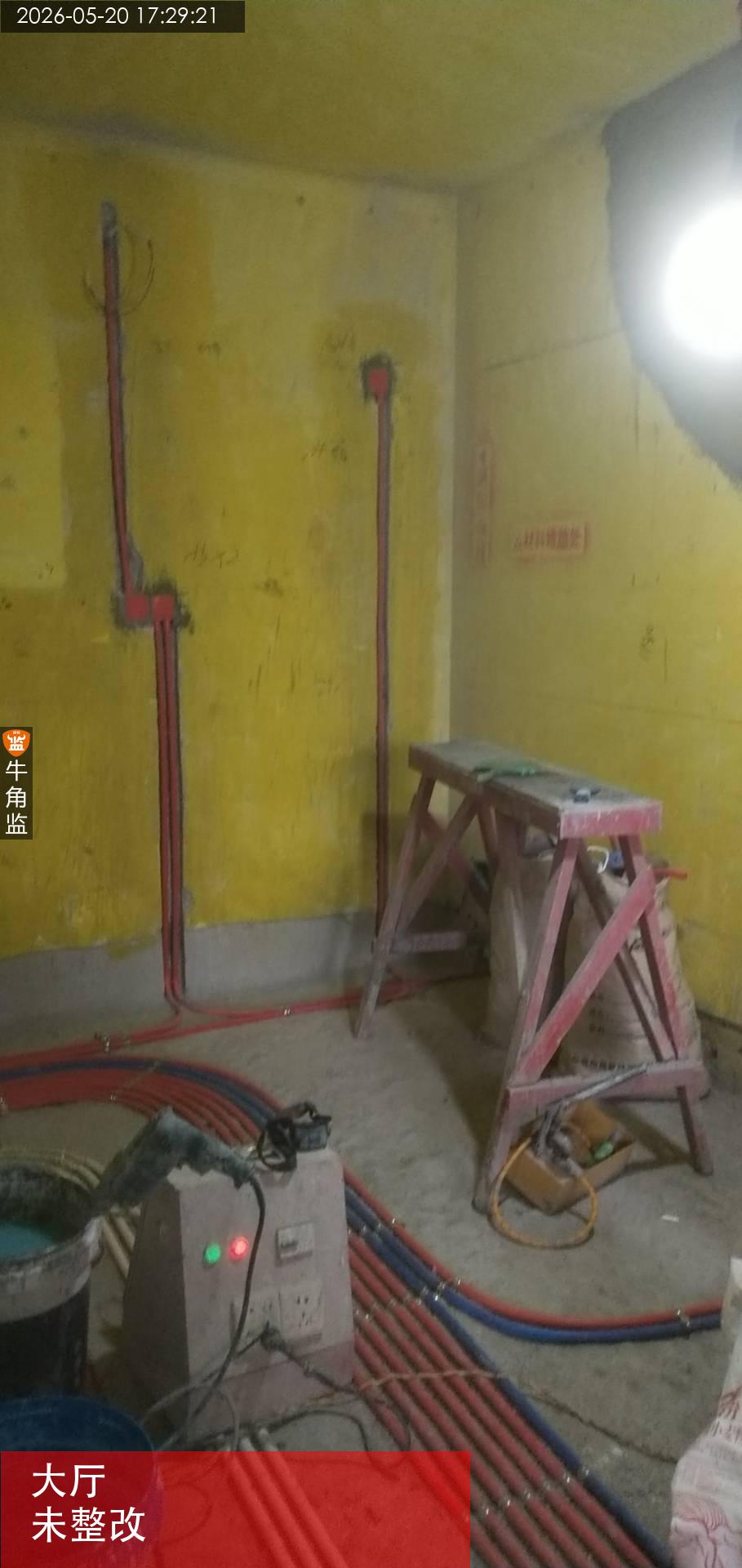

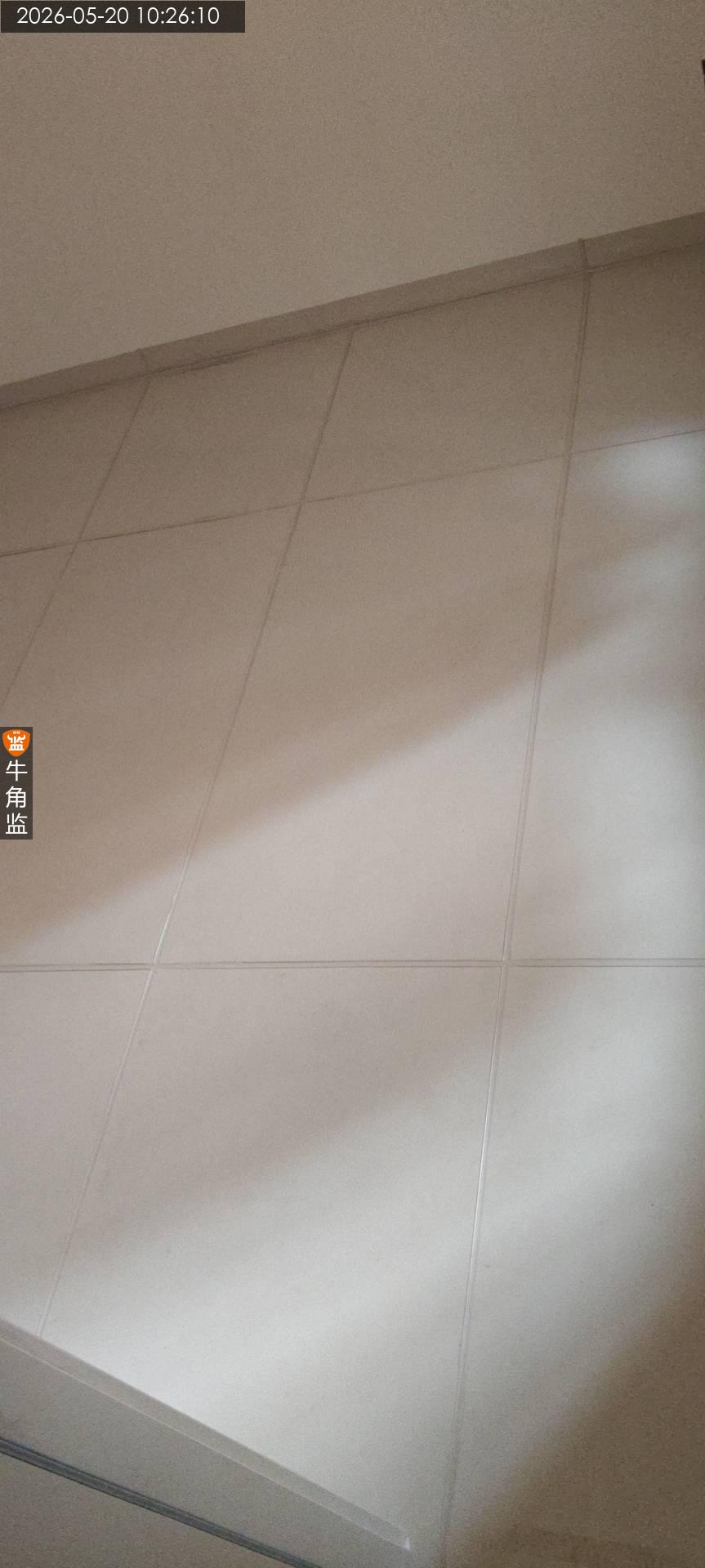

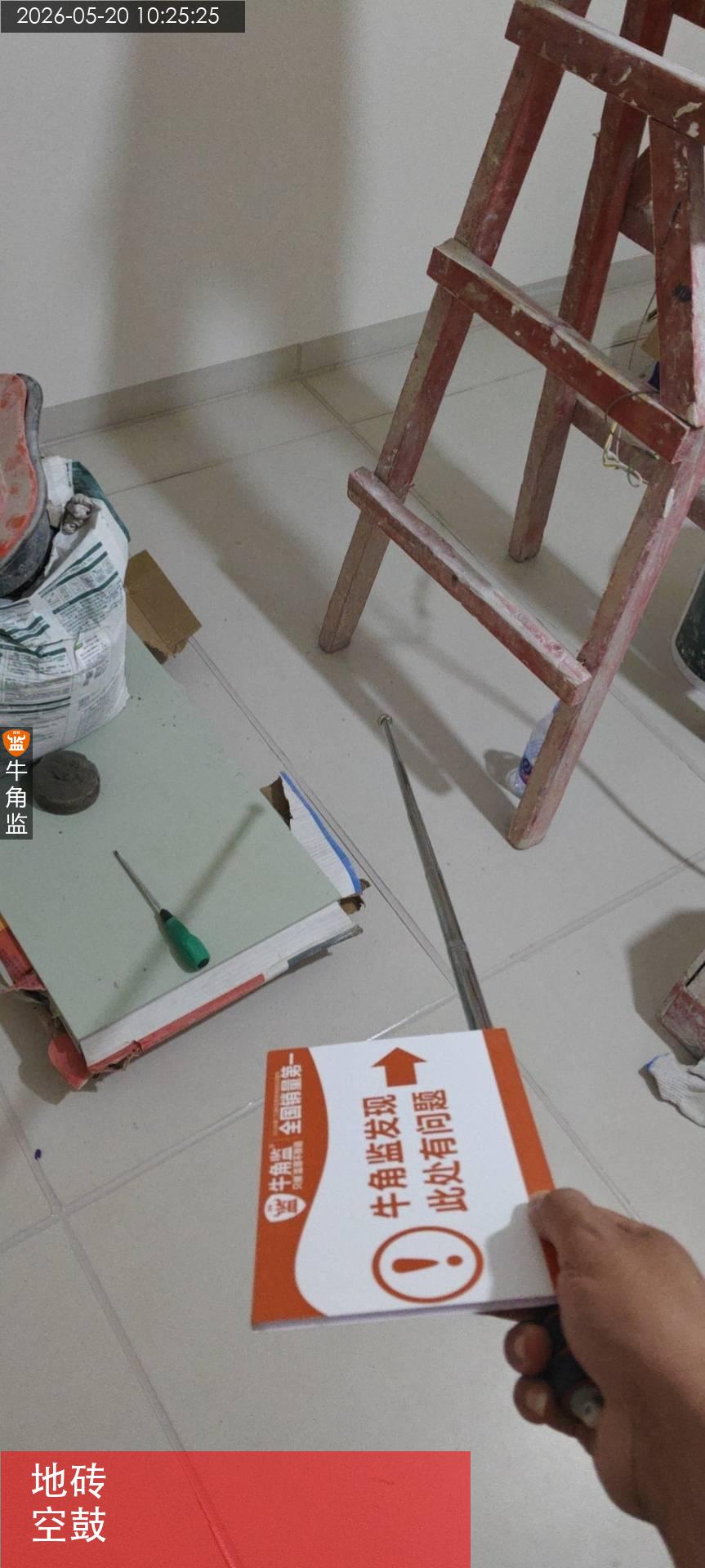

往期隐患问题复检

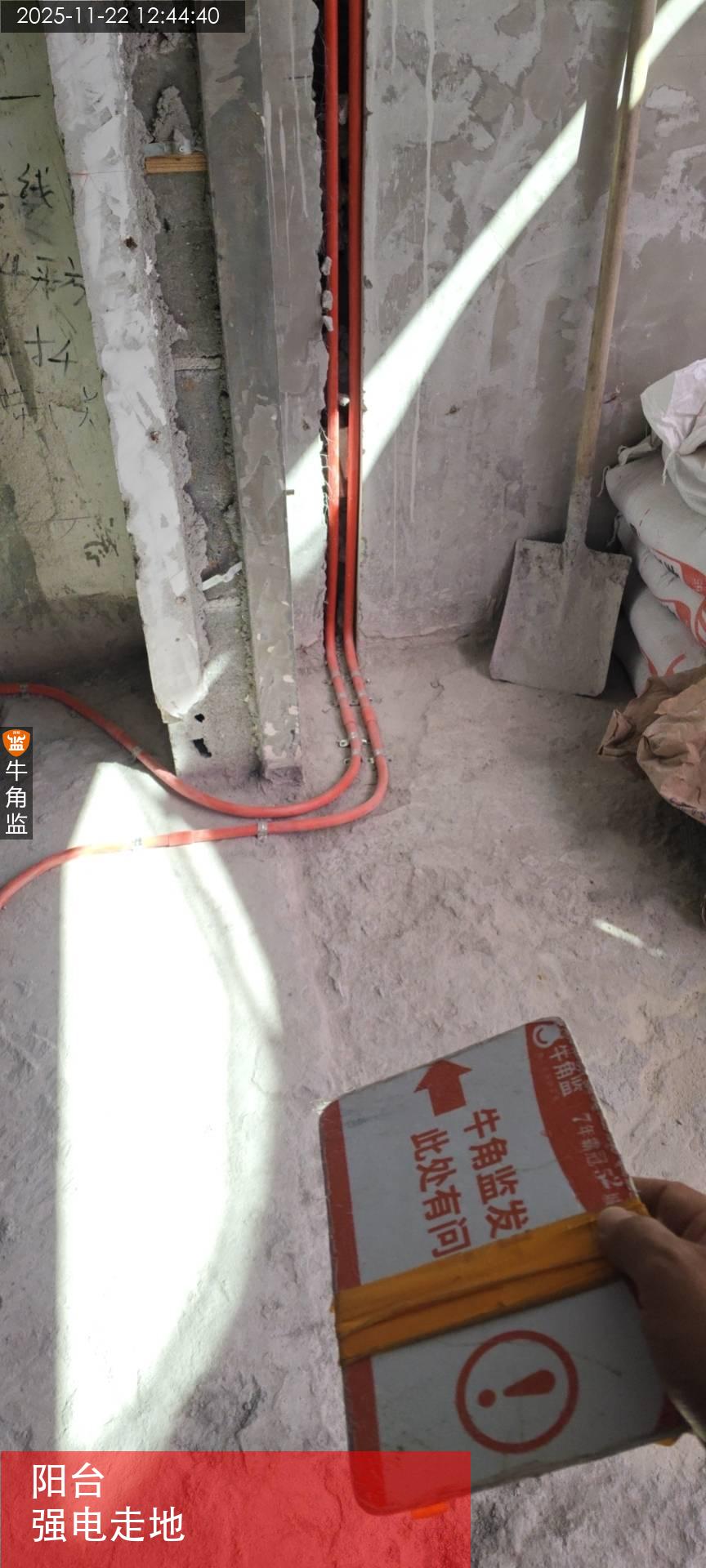

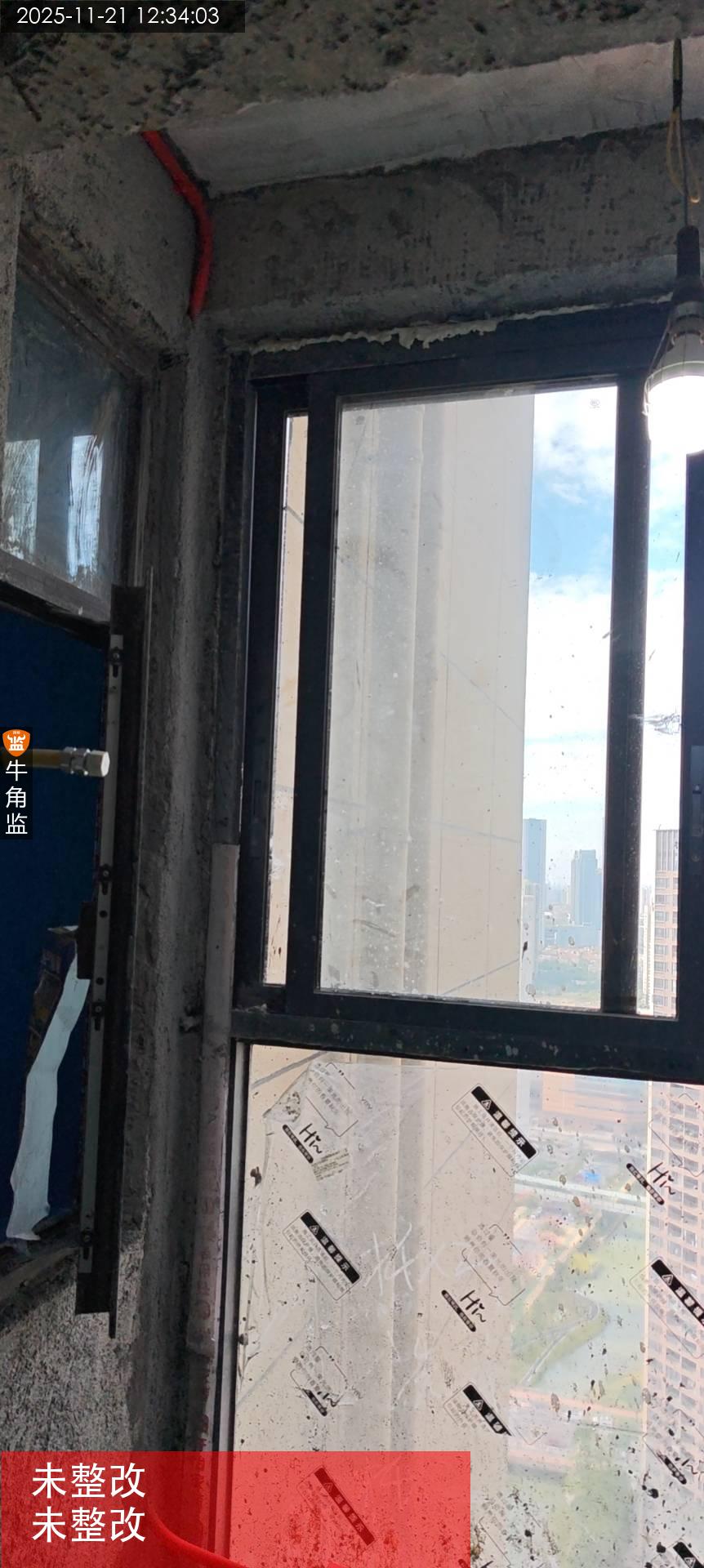

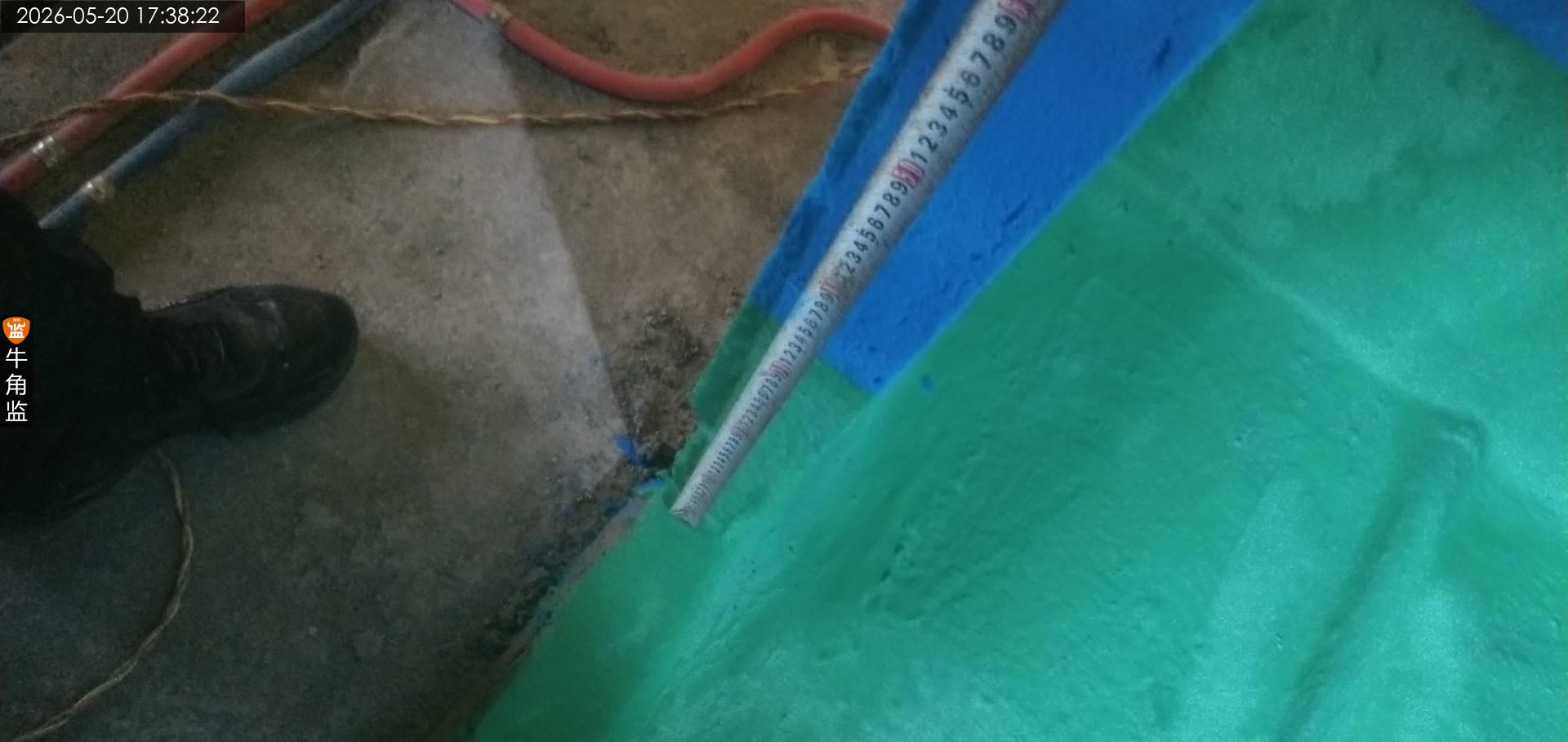

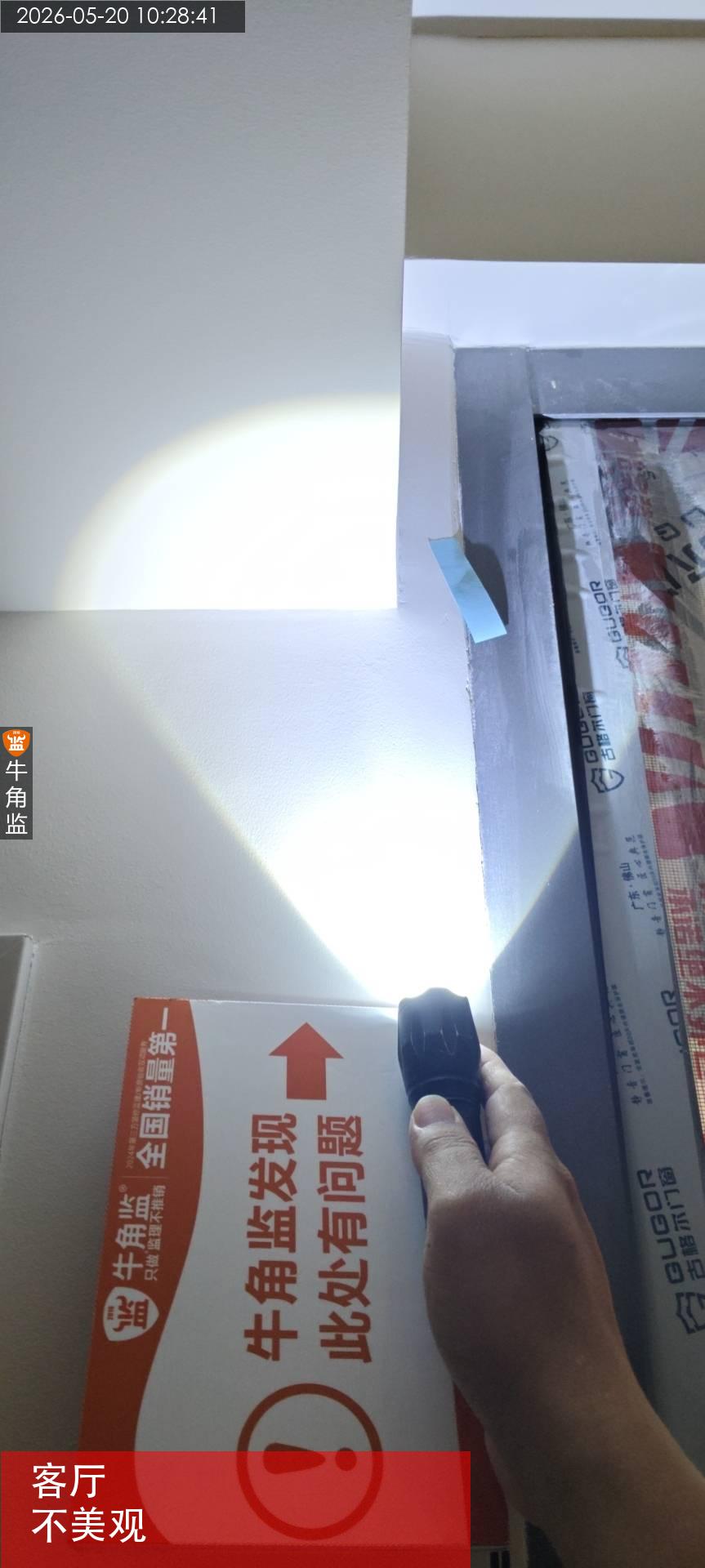

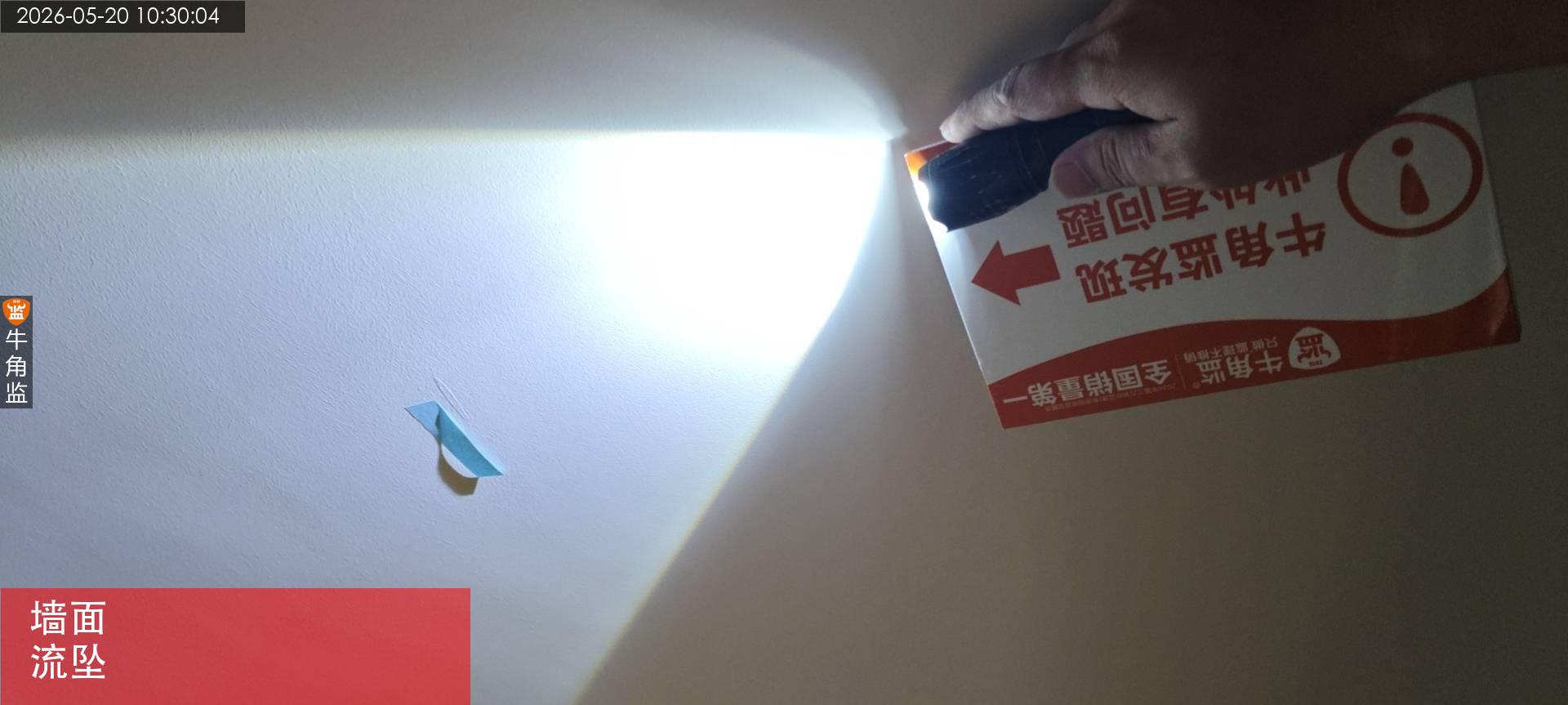

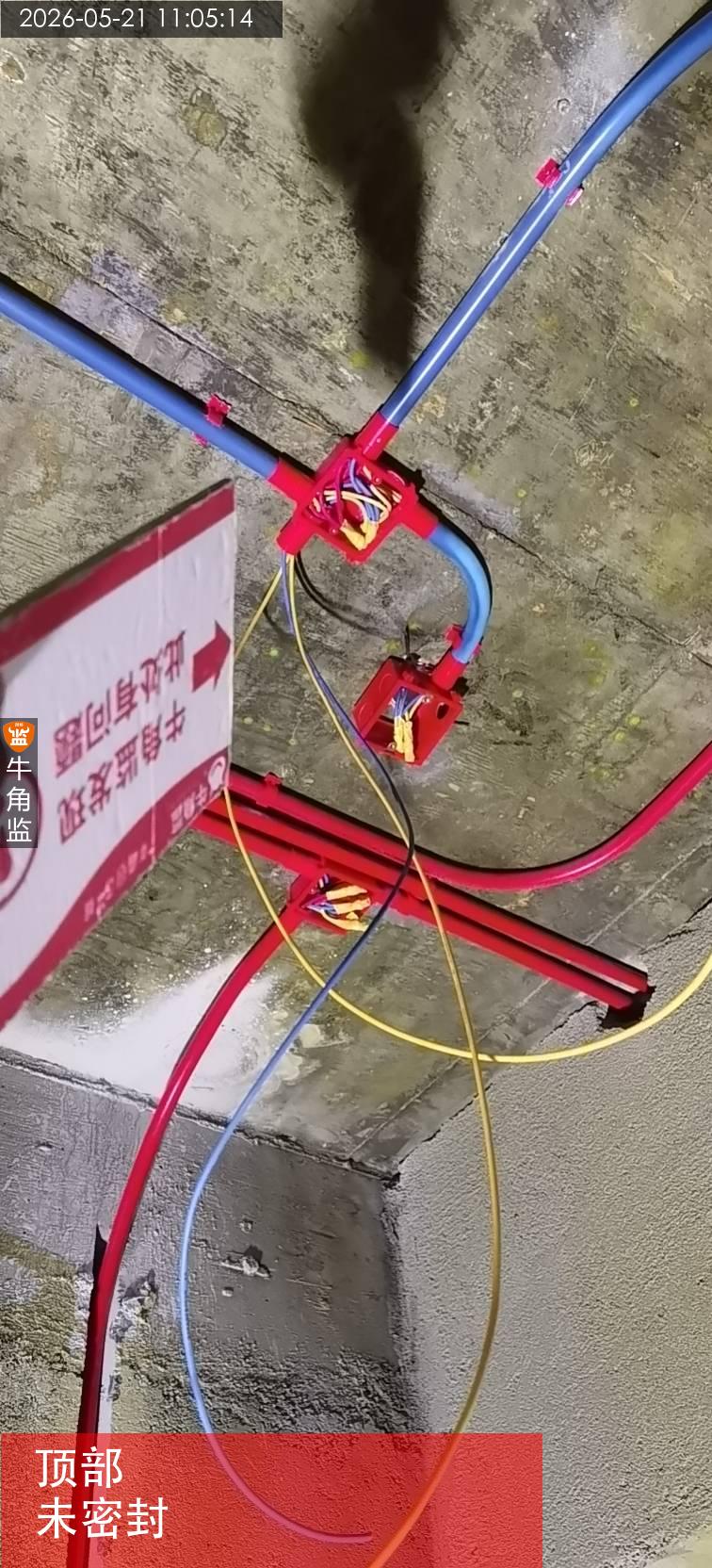

问题注意处理

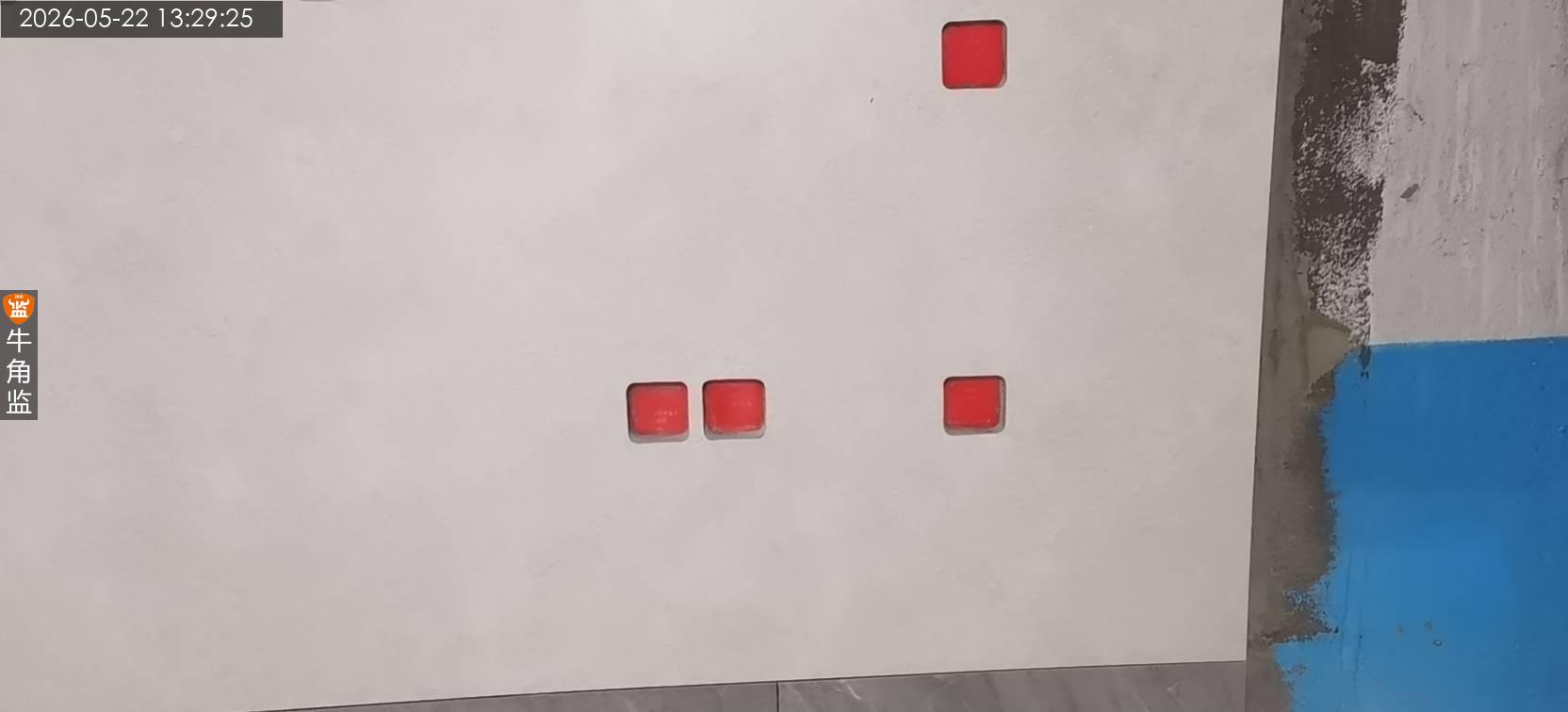

本次检查发现问题,整改建议及注意事项

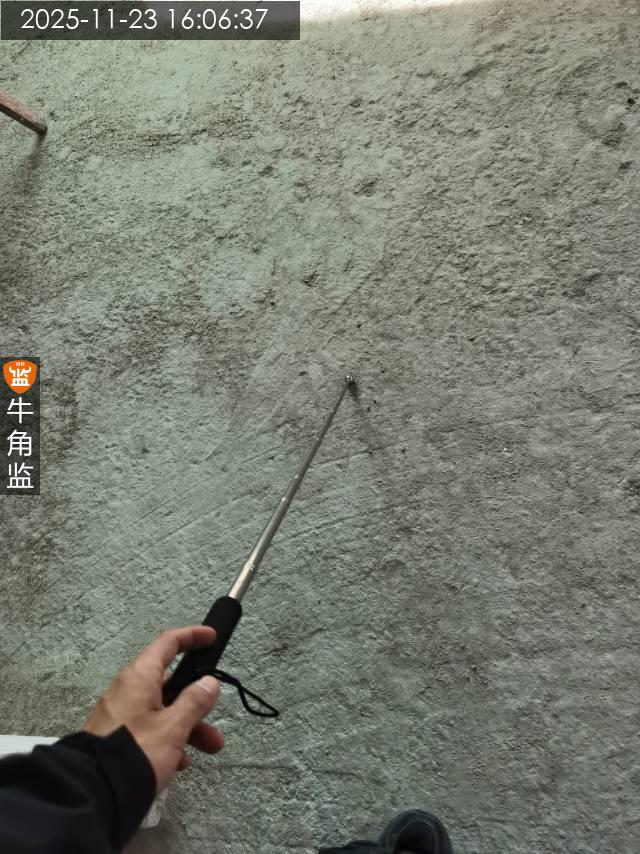

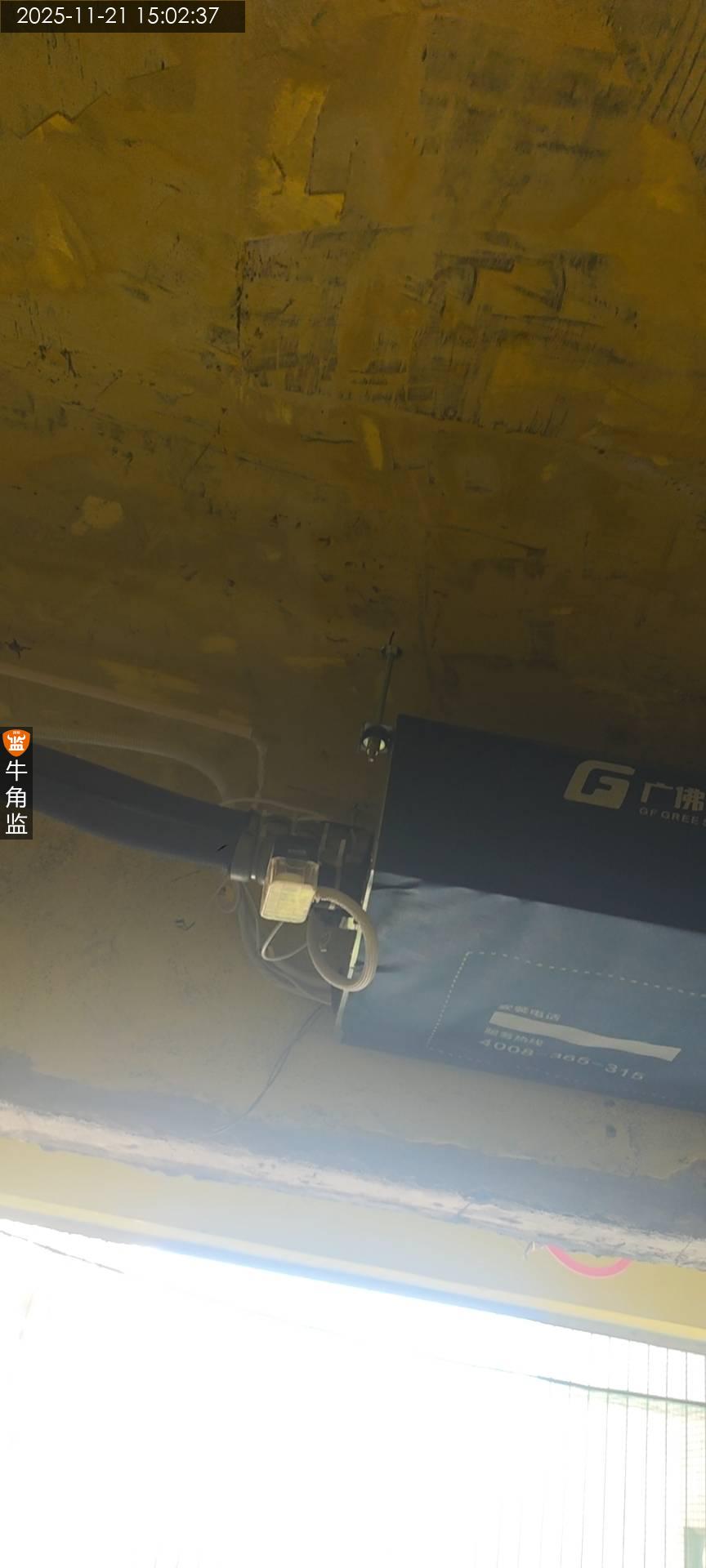

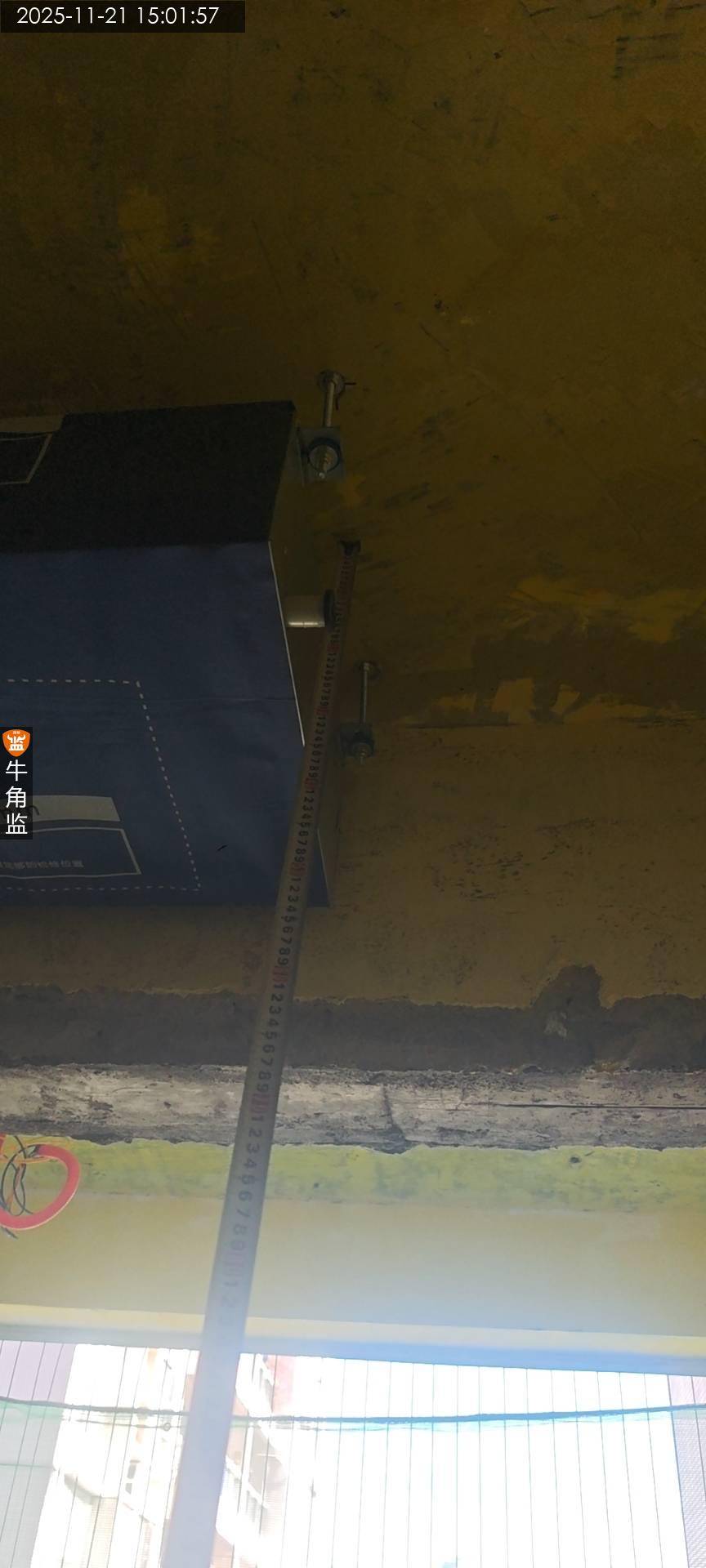

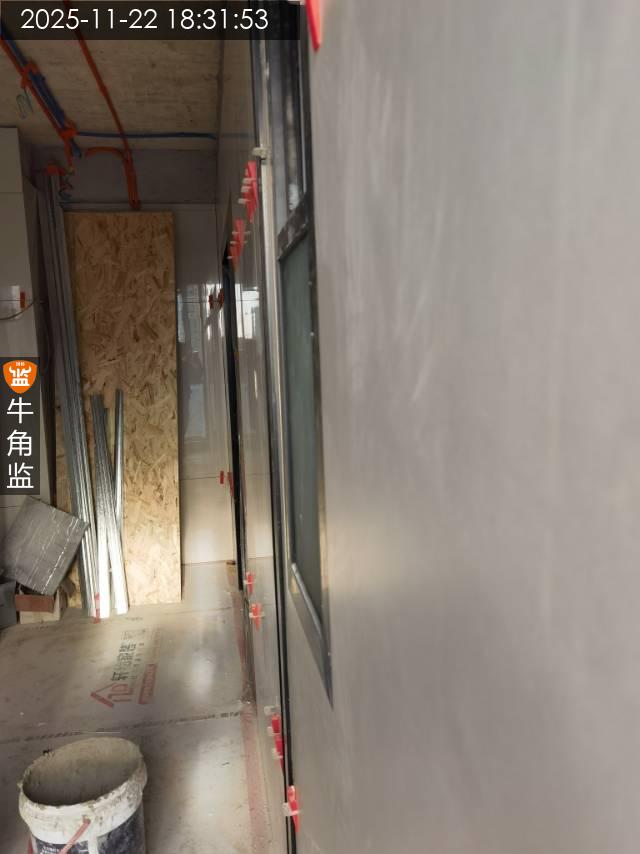

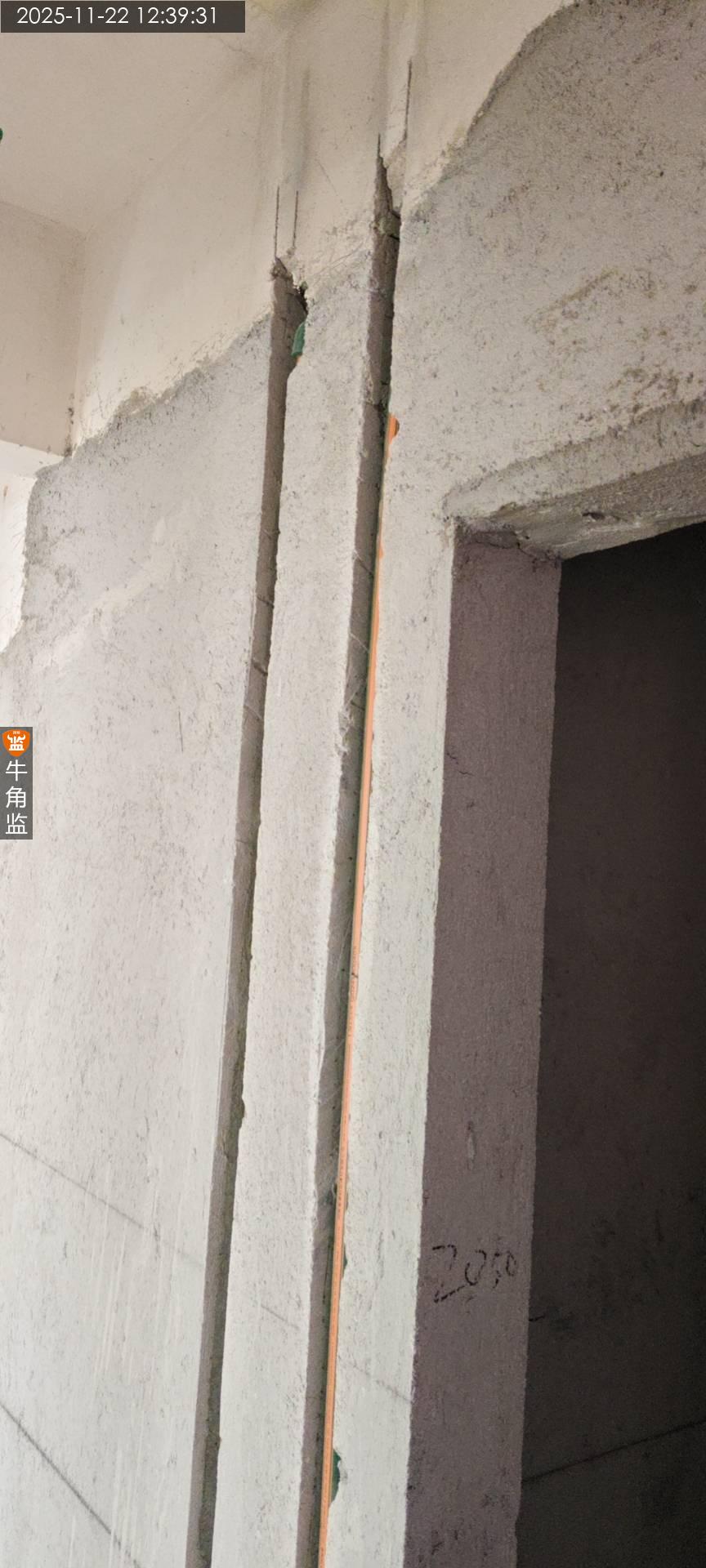

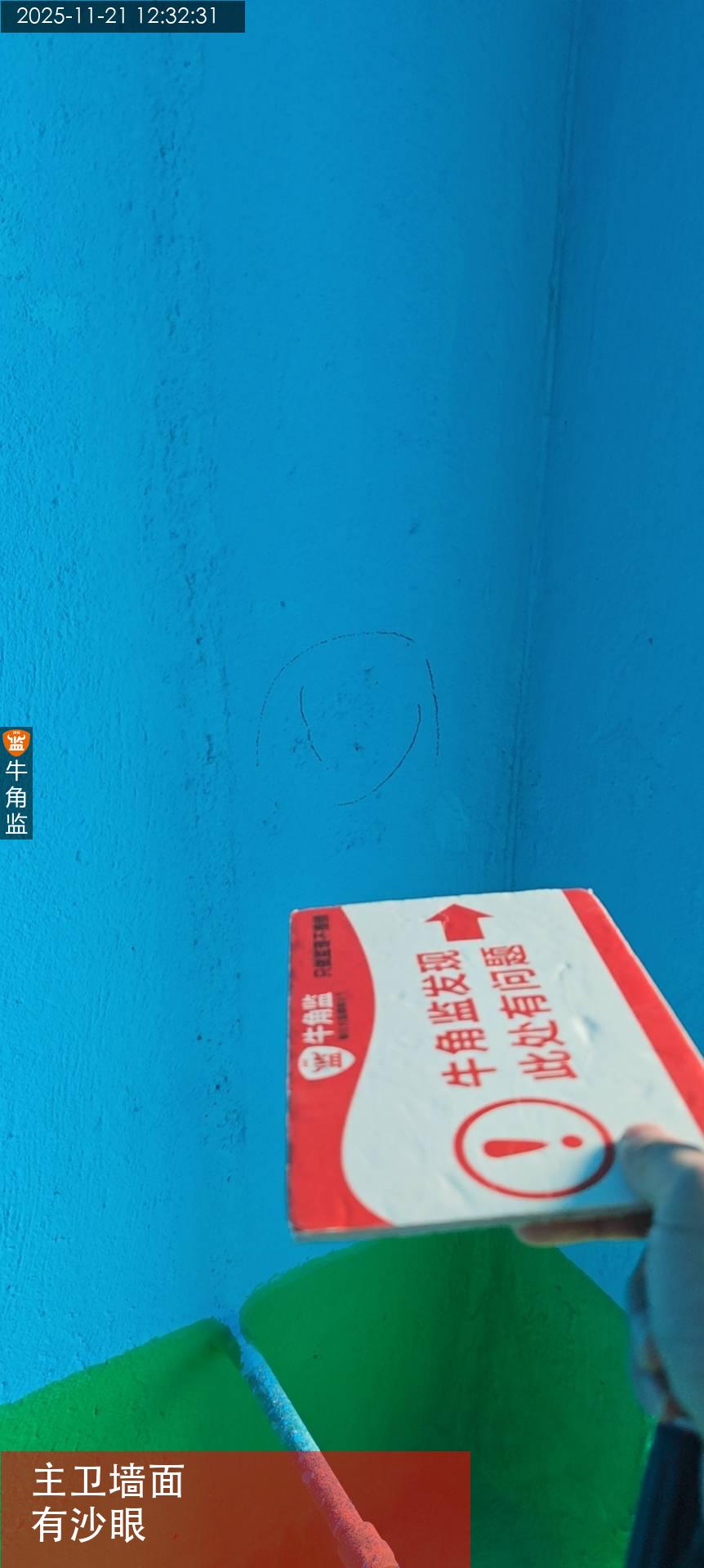

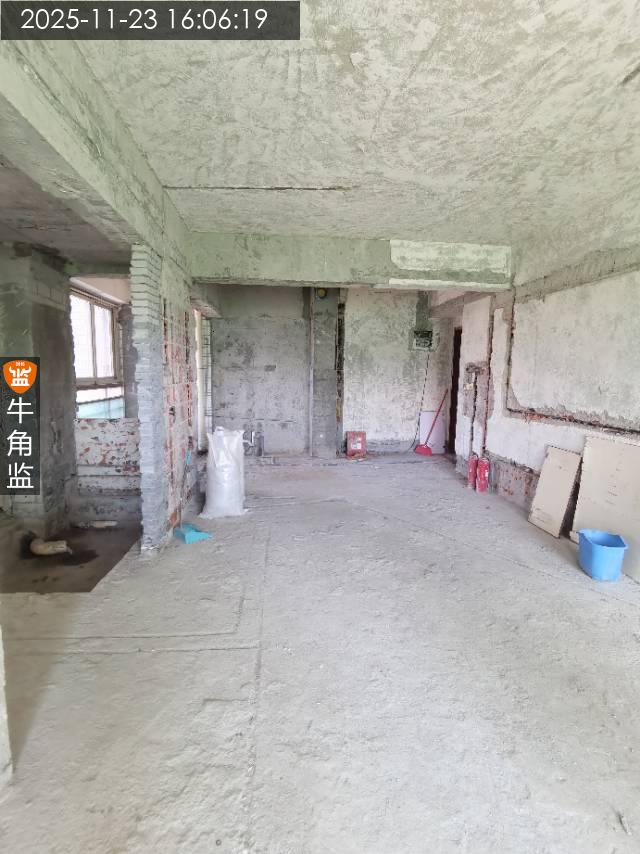

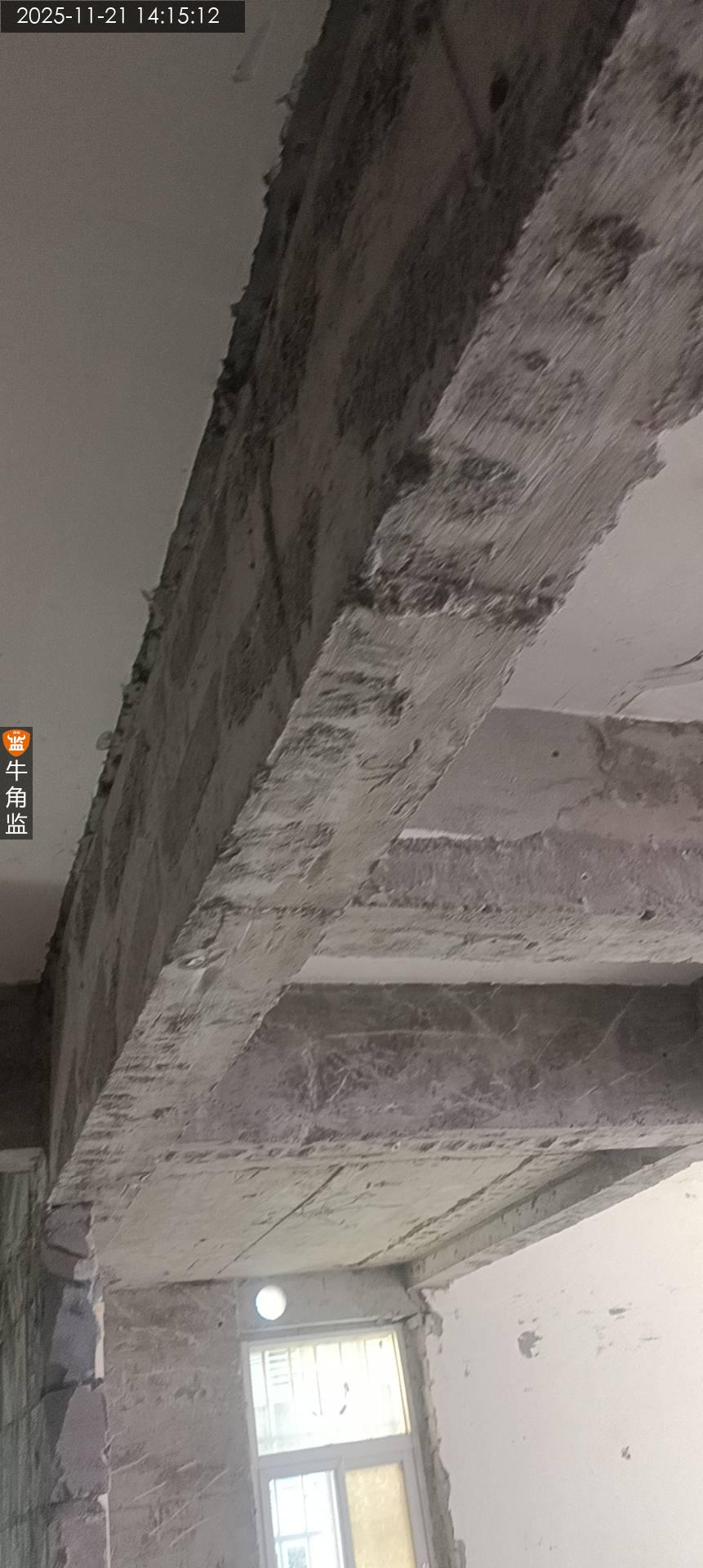

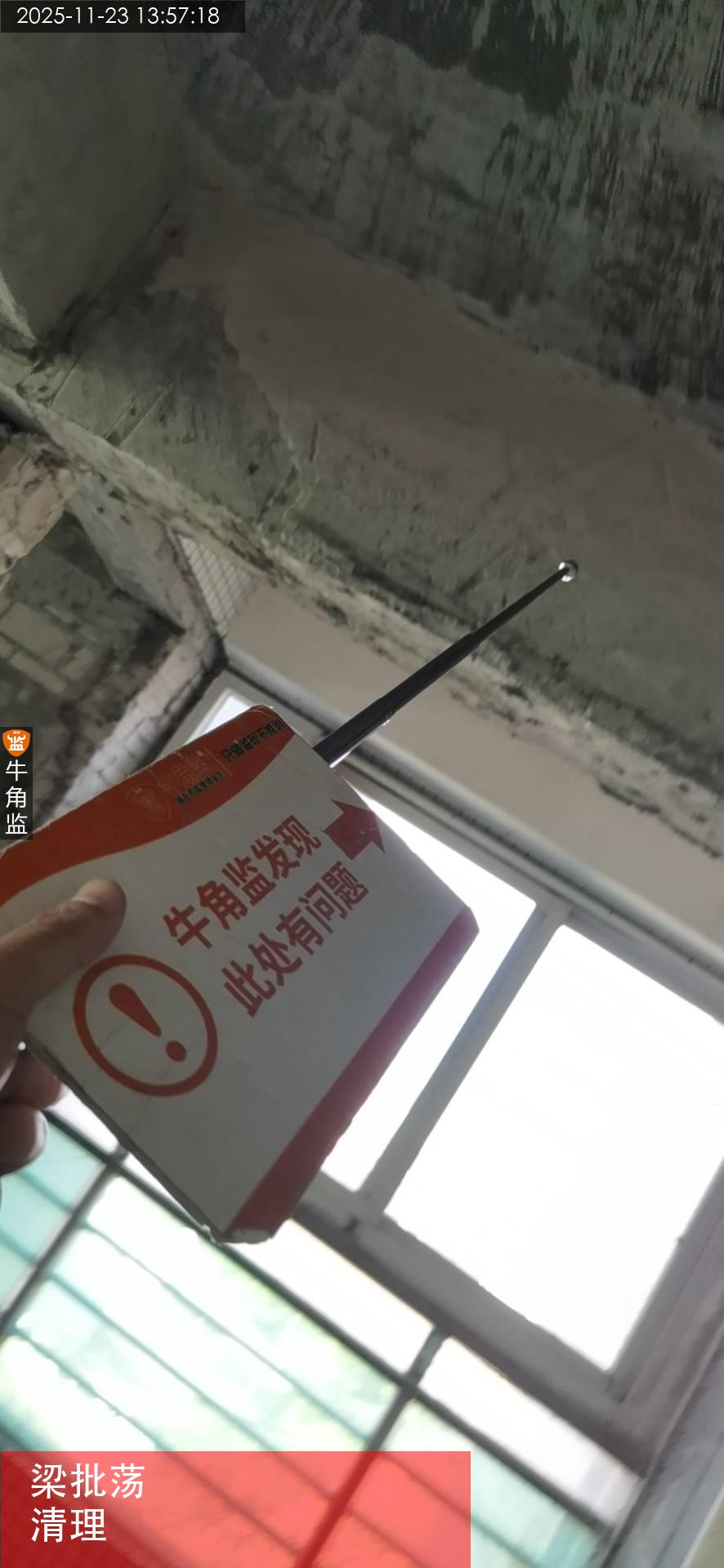

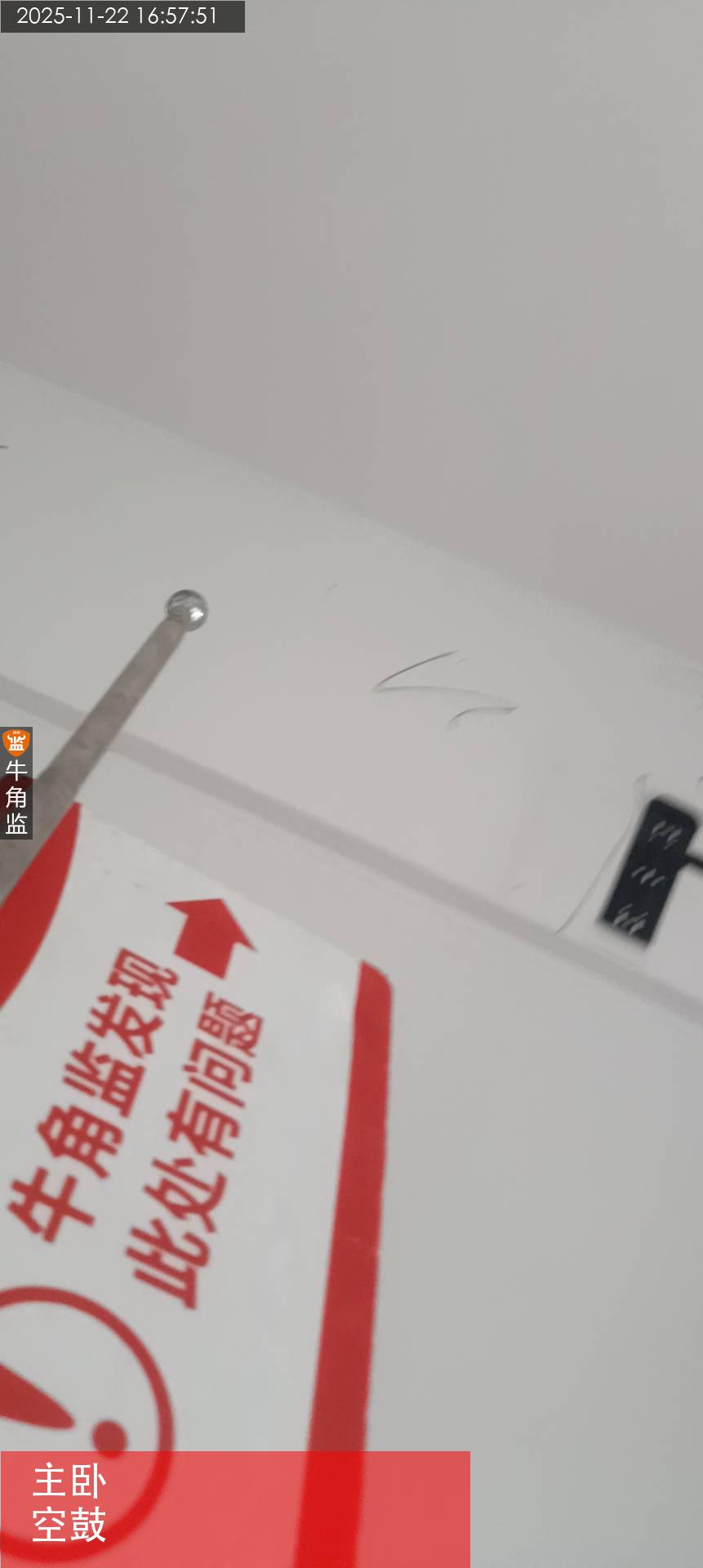

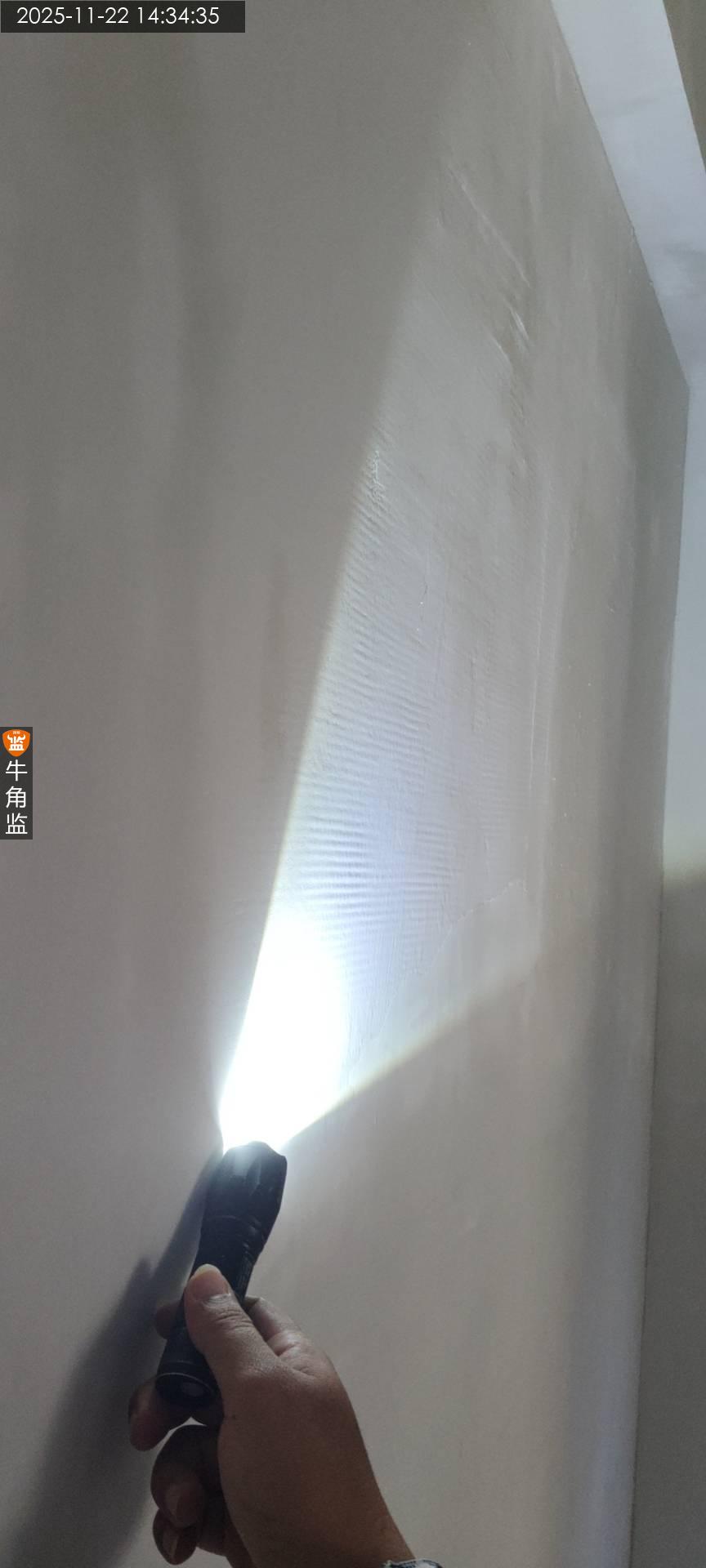

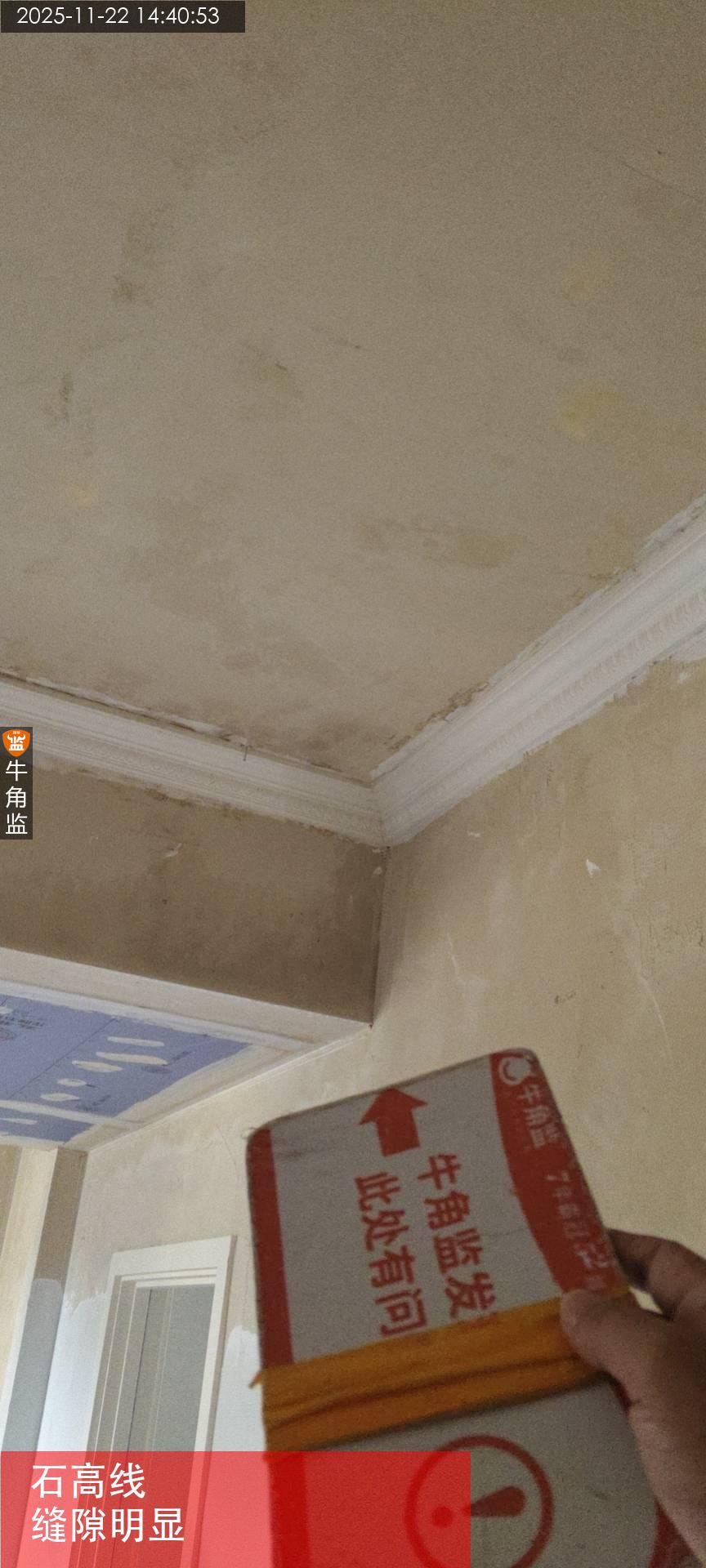

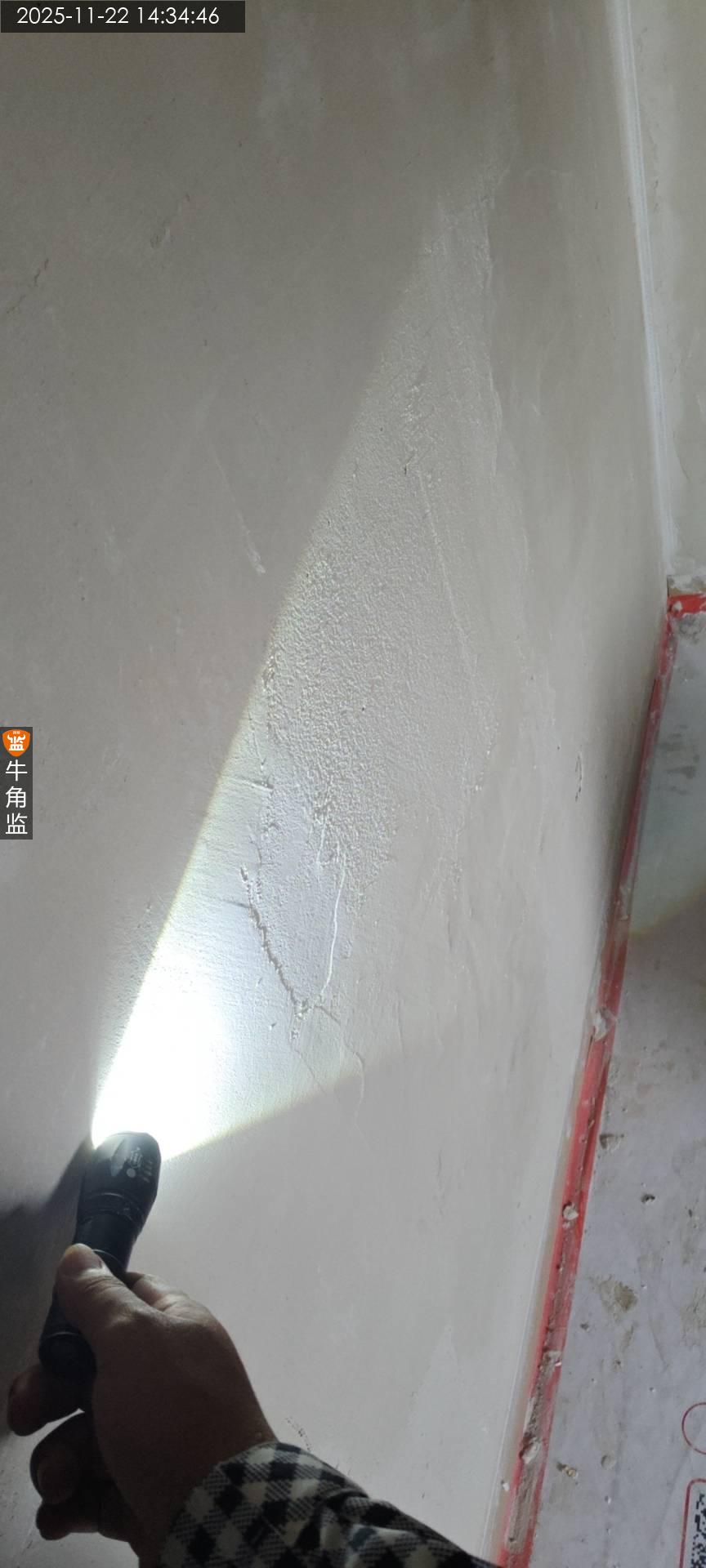

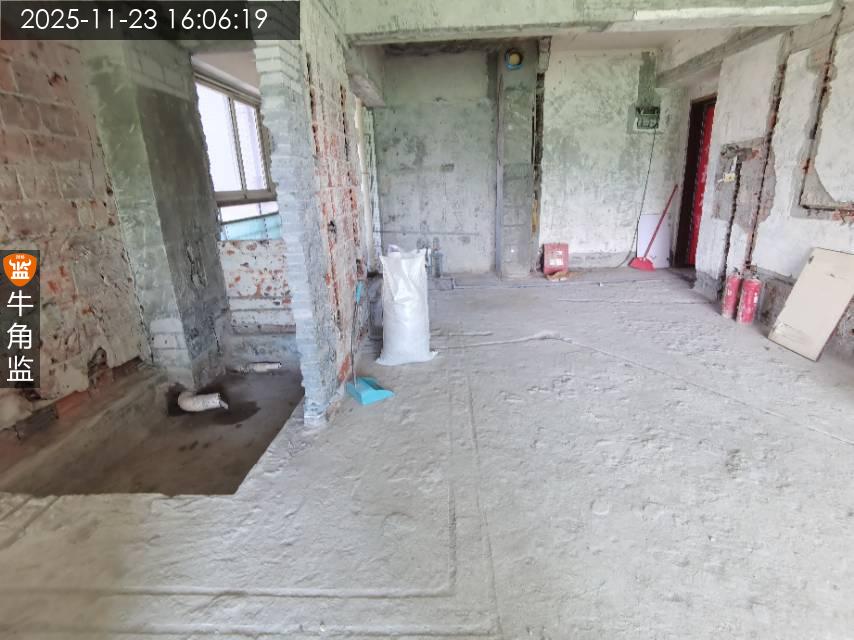

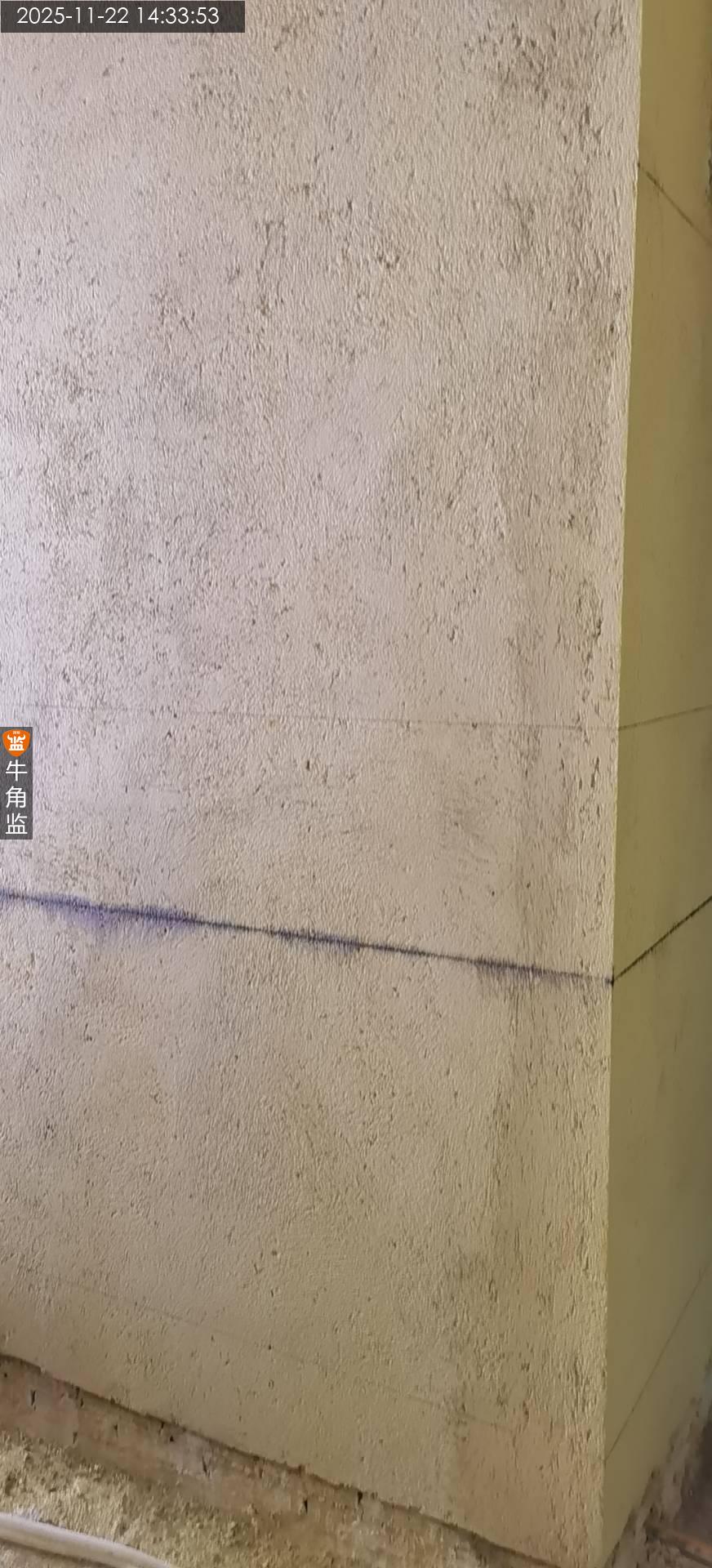

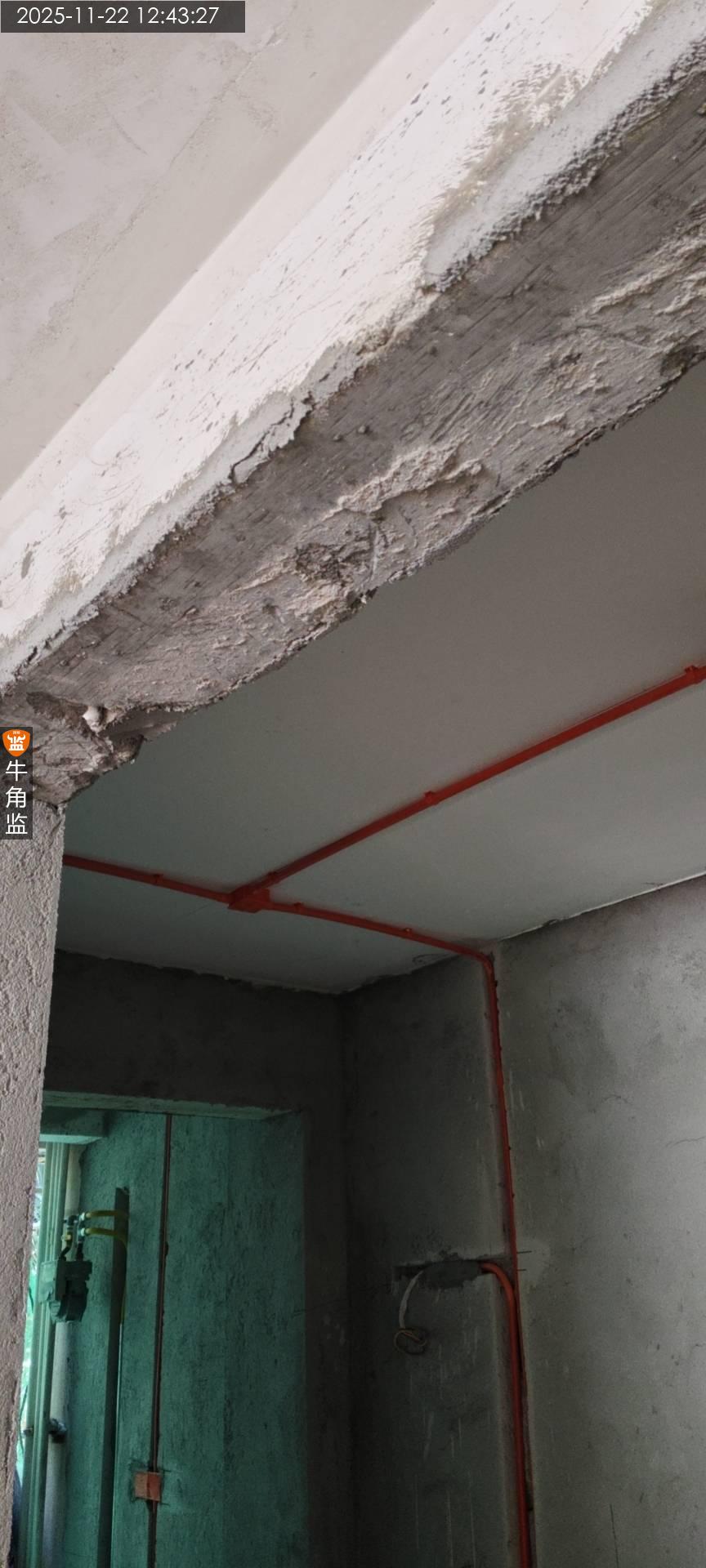

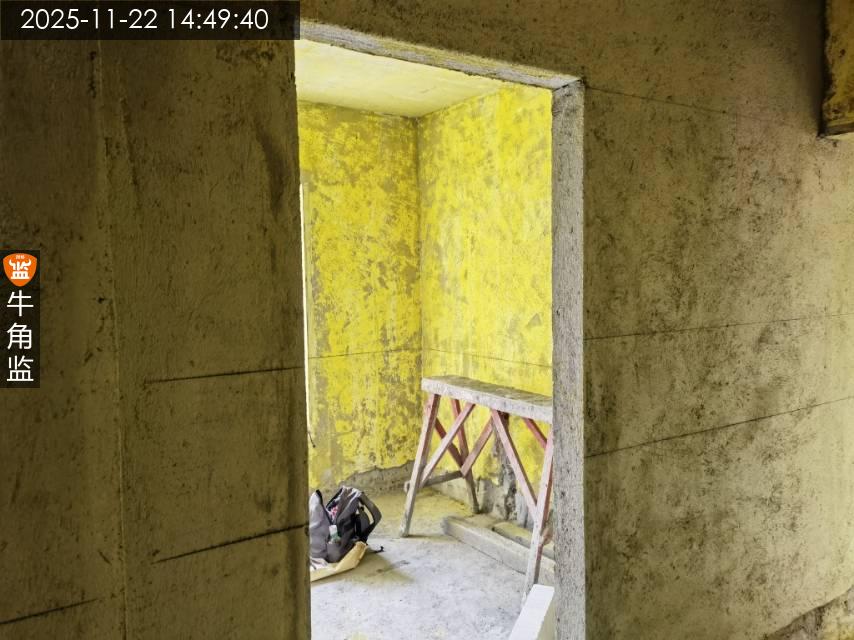

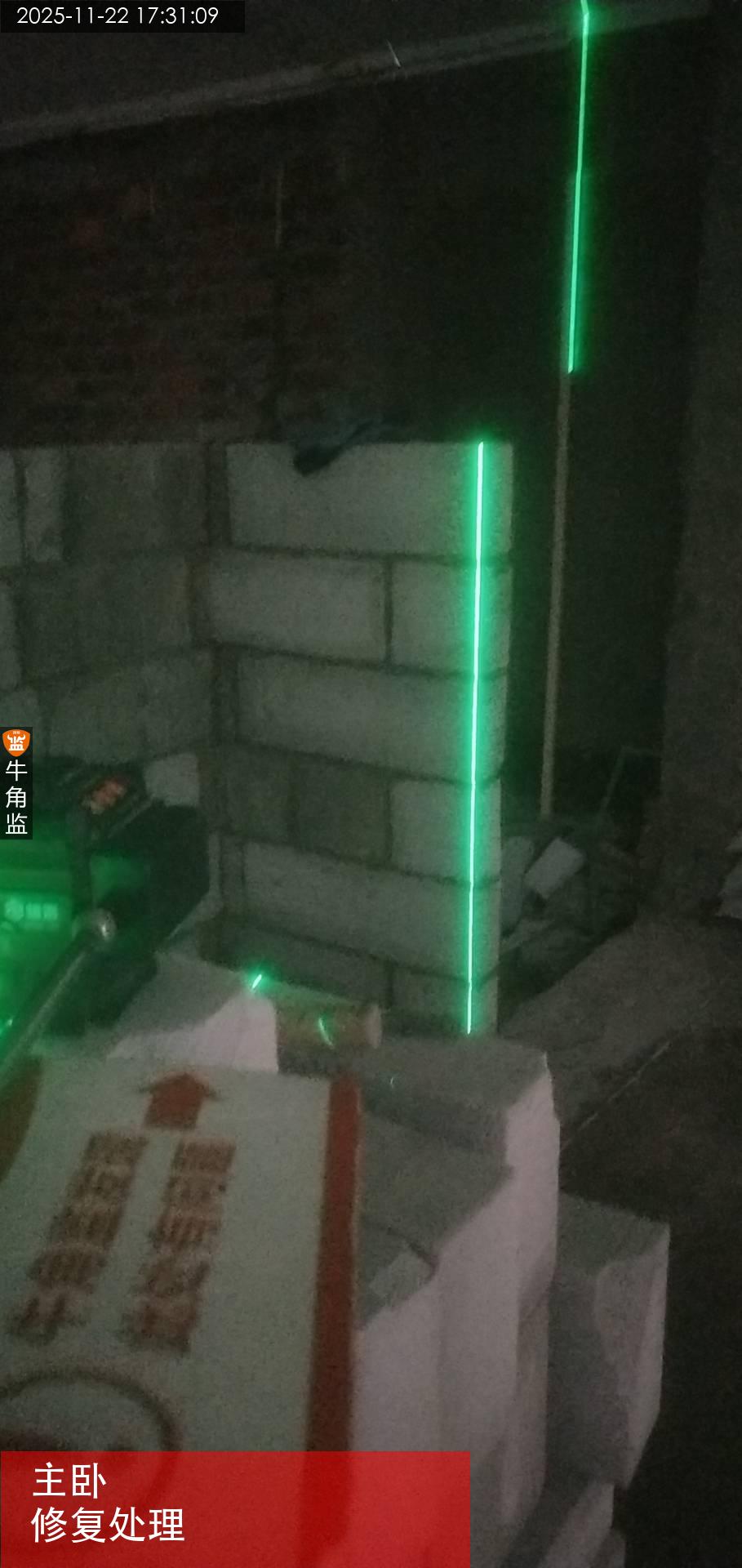

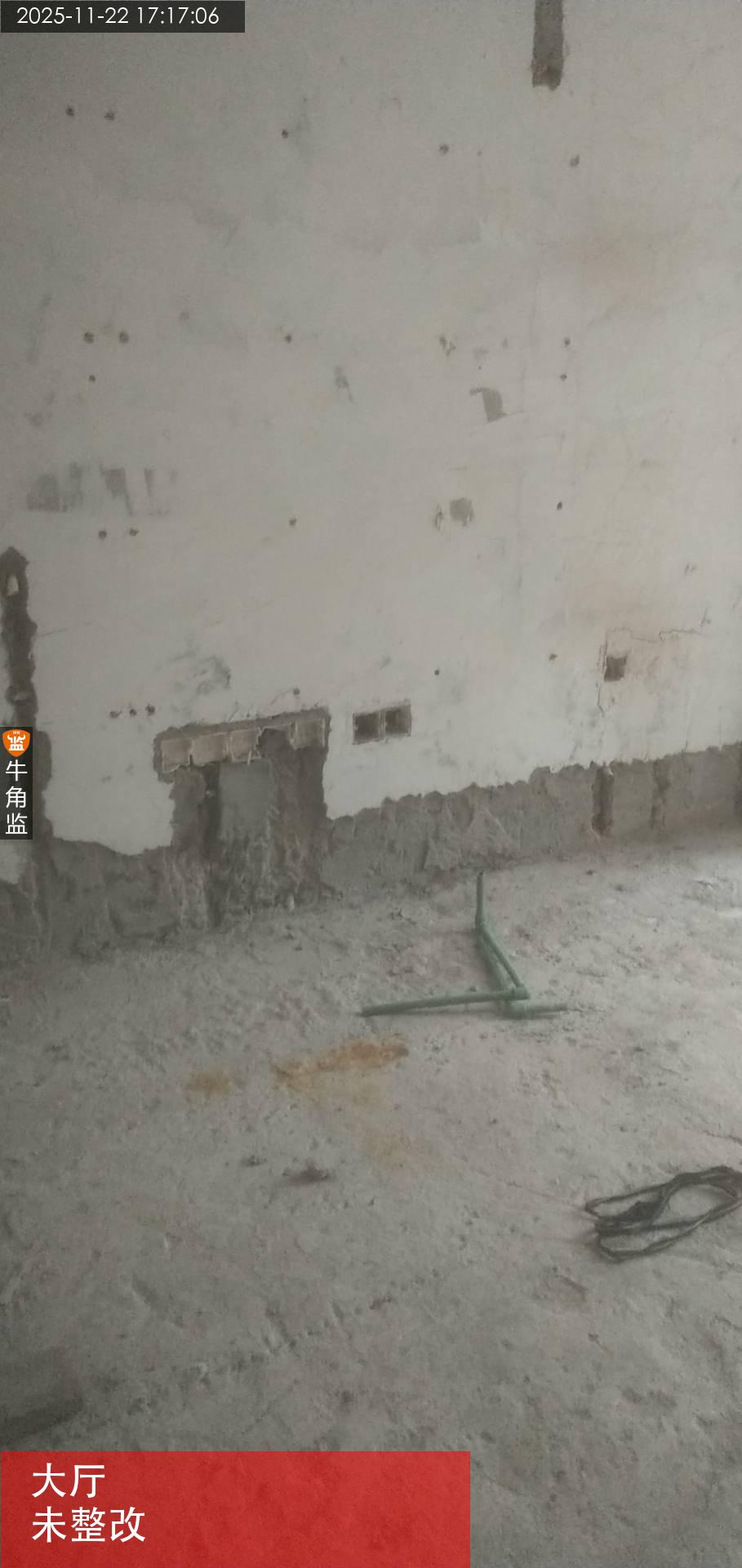

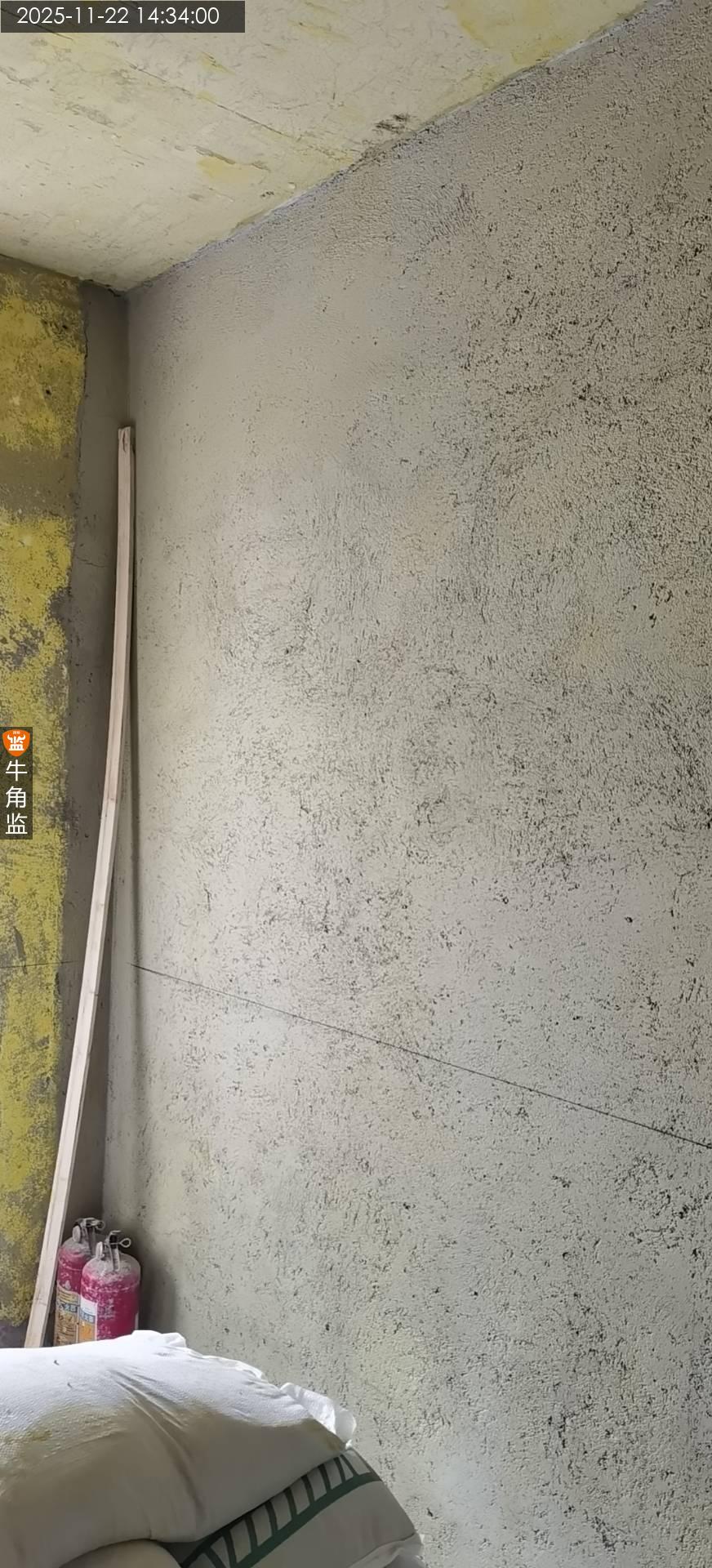

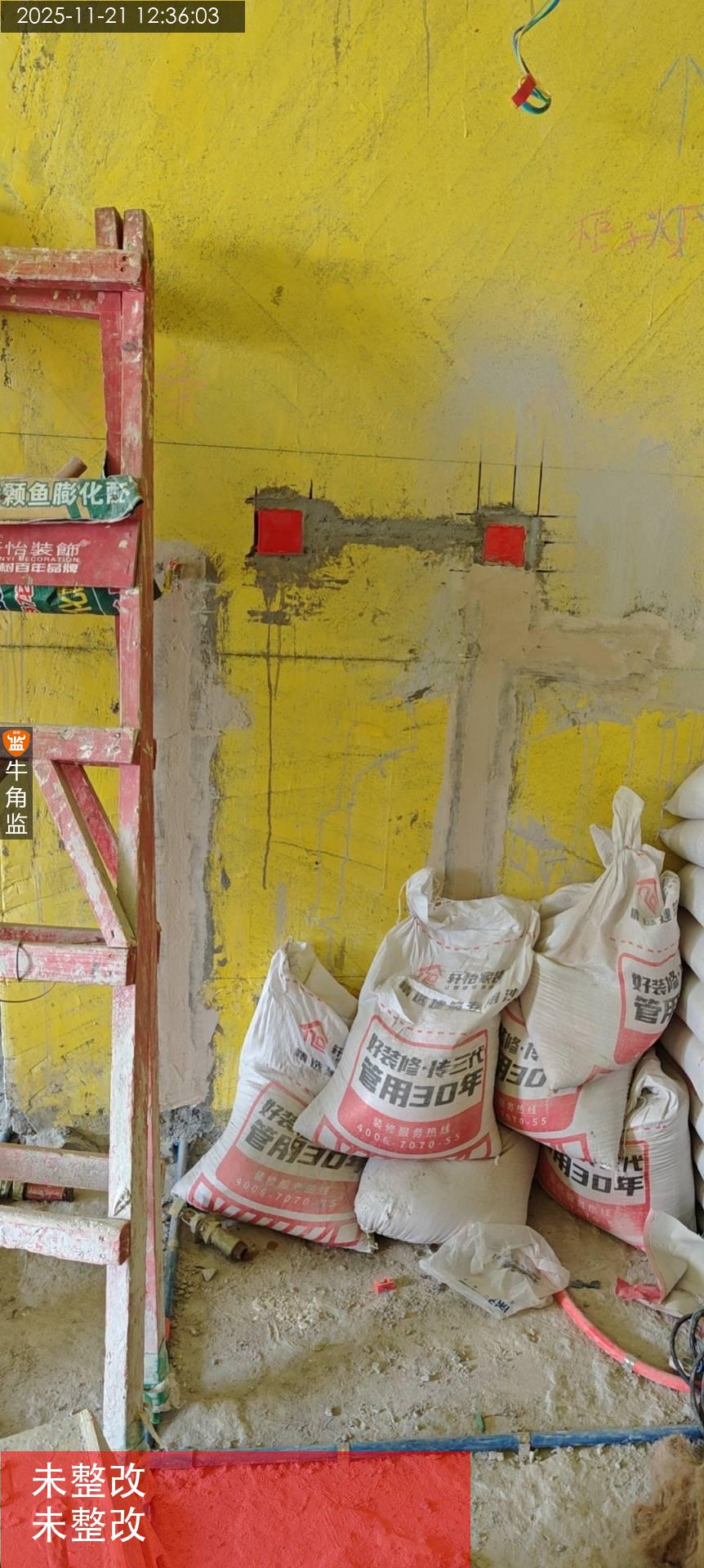

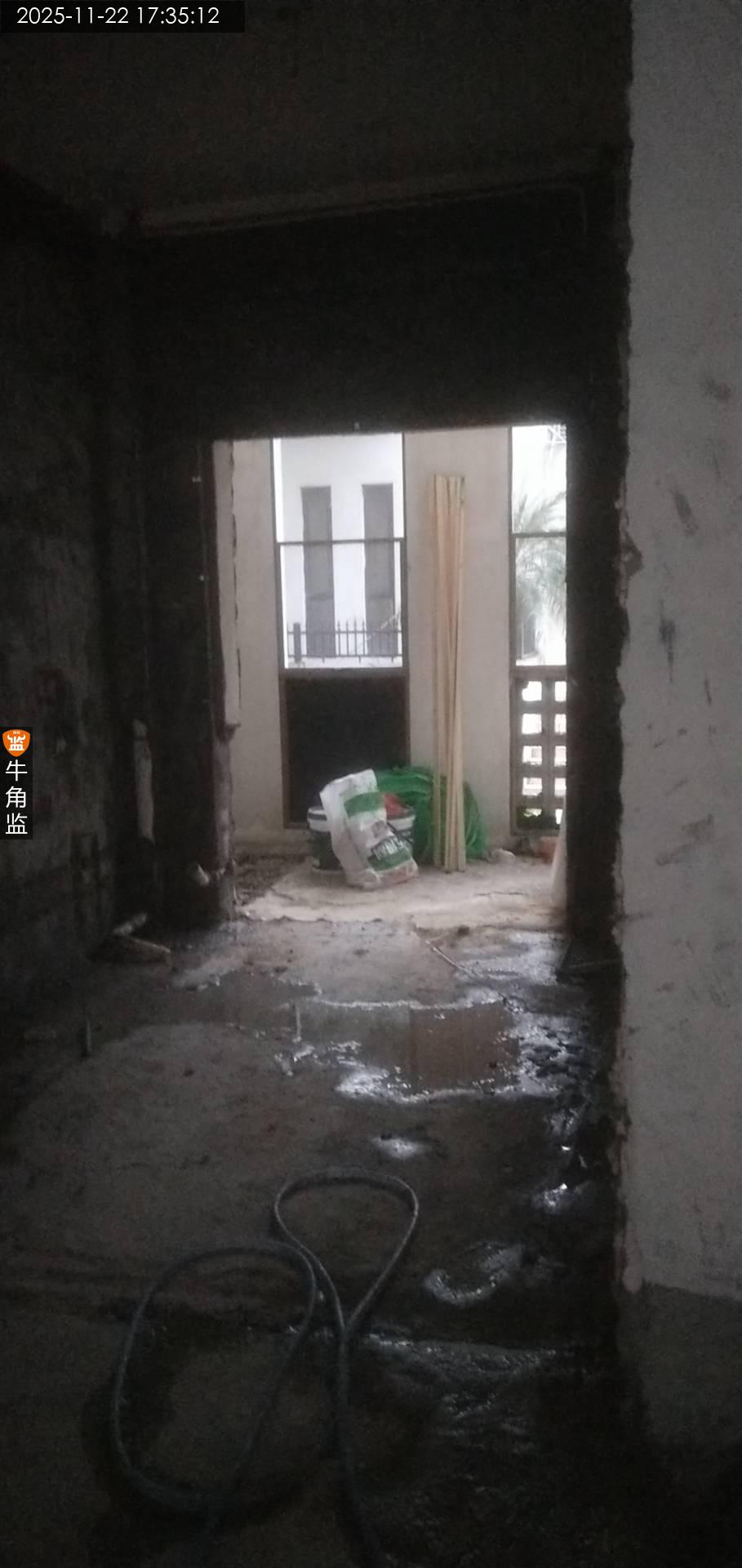

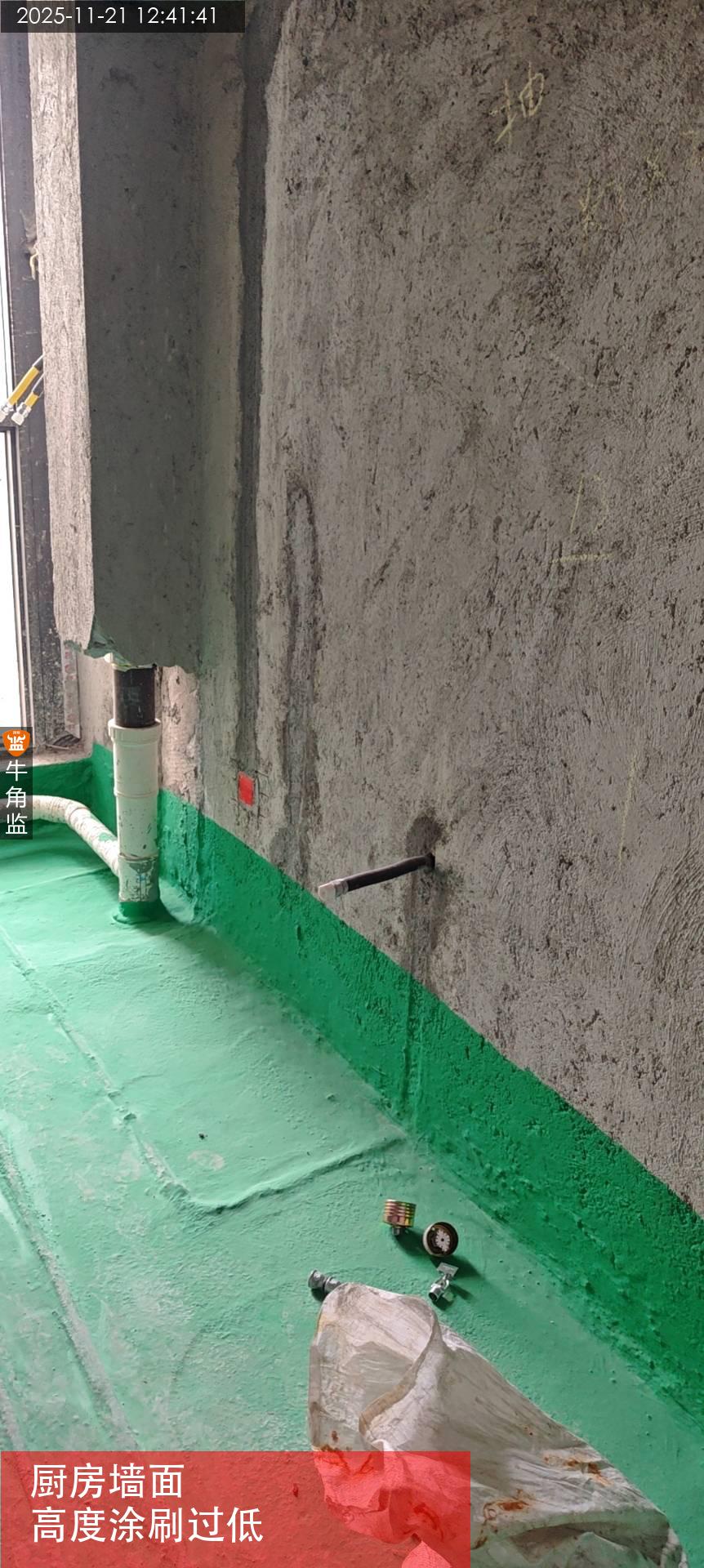

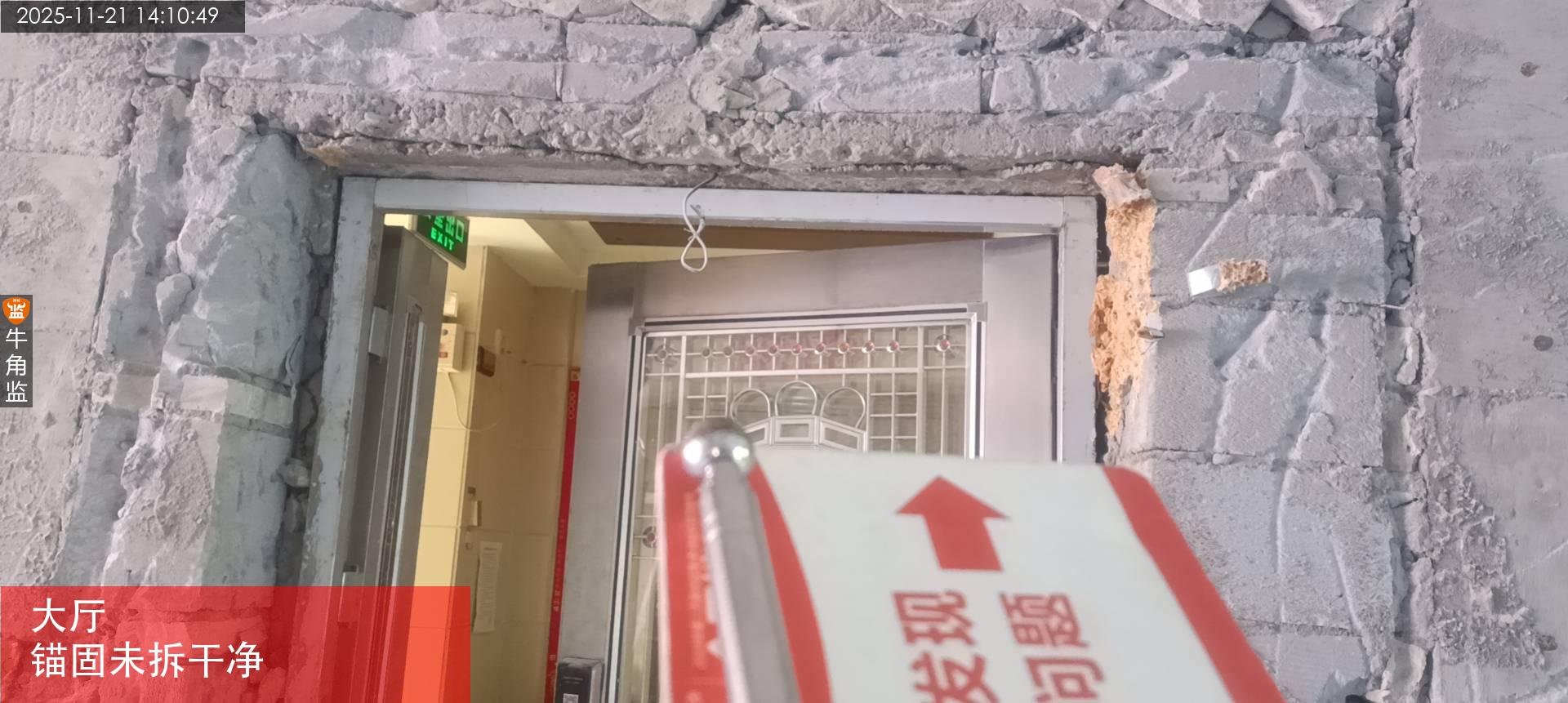

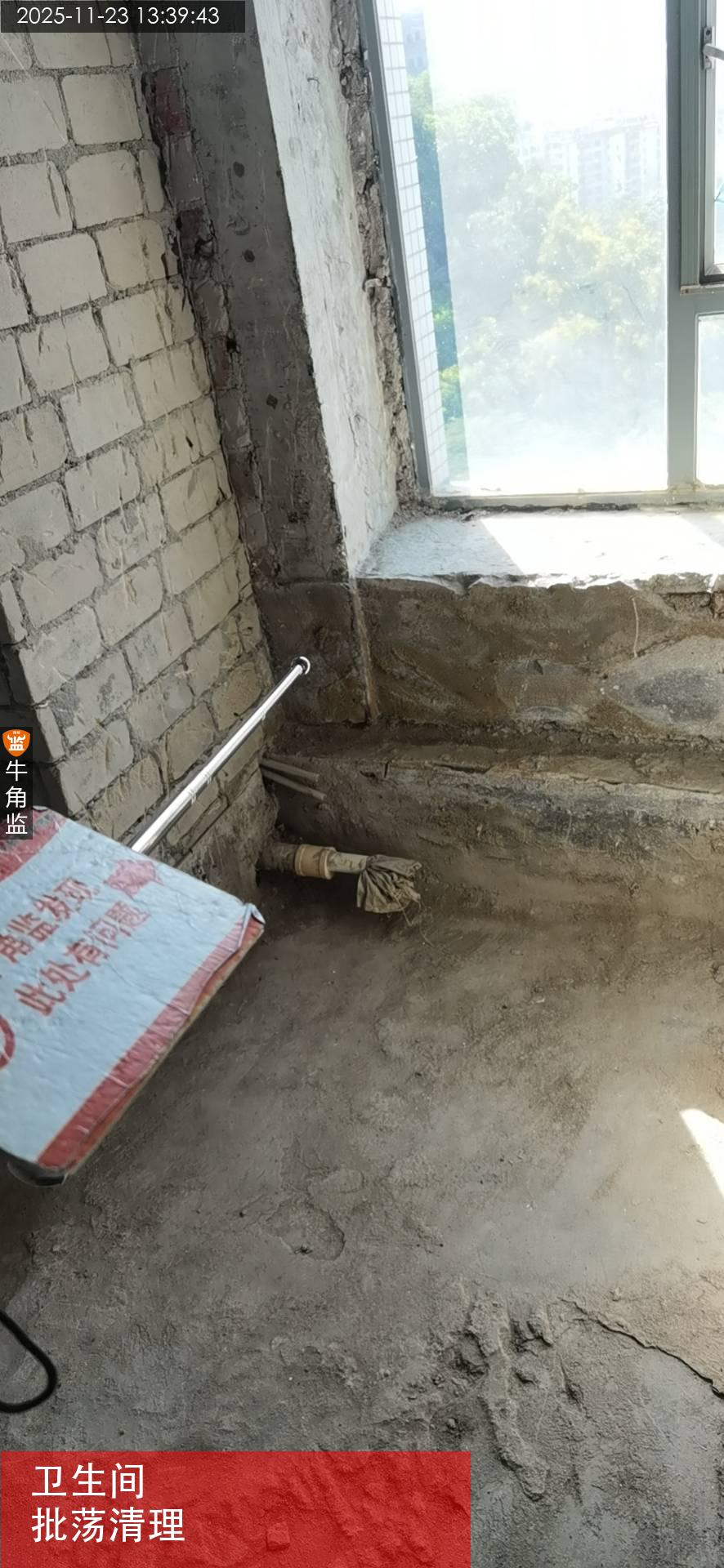

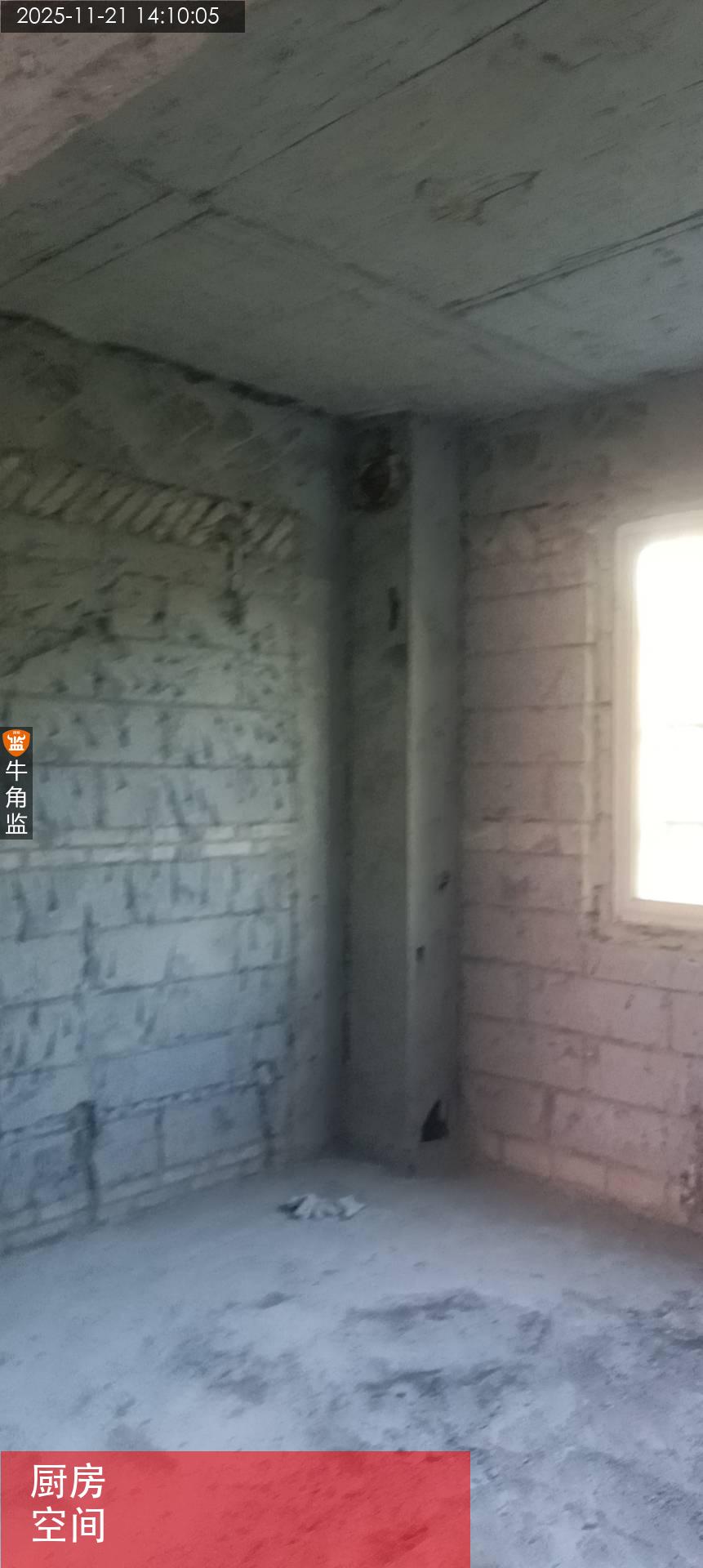

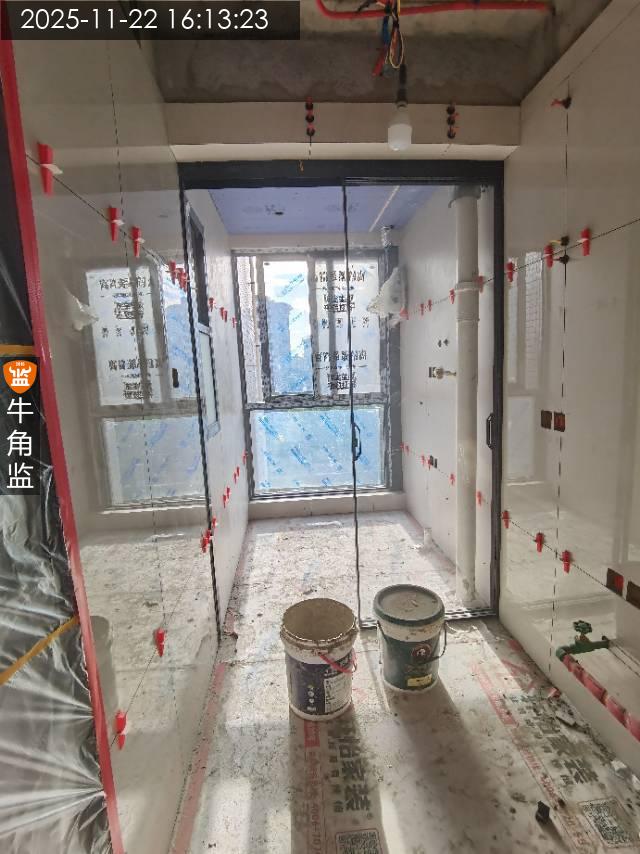

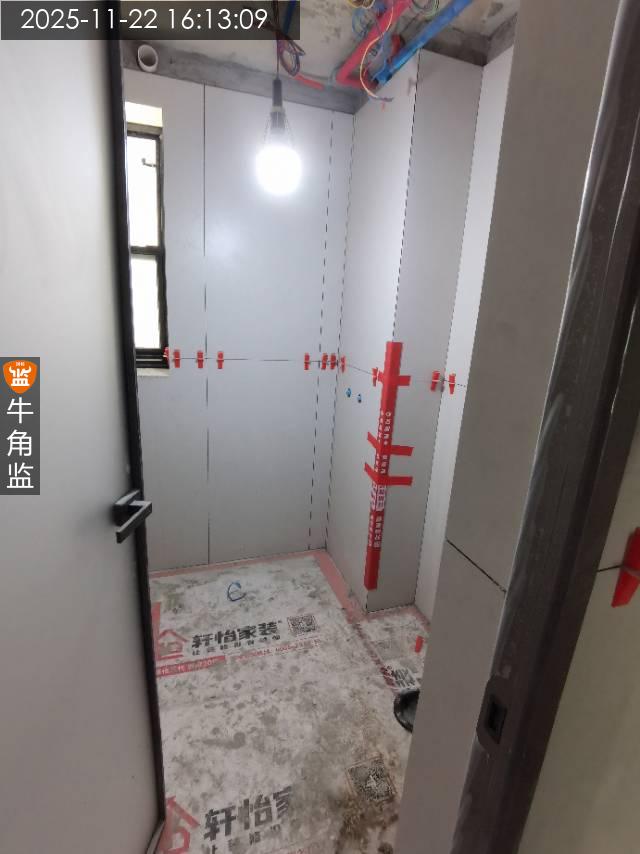

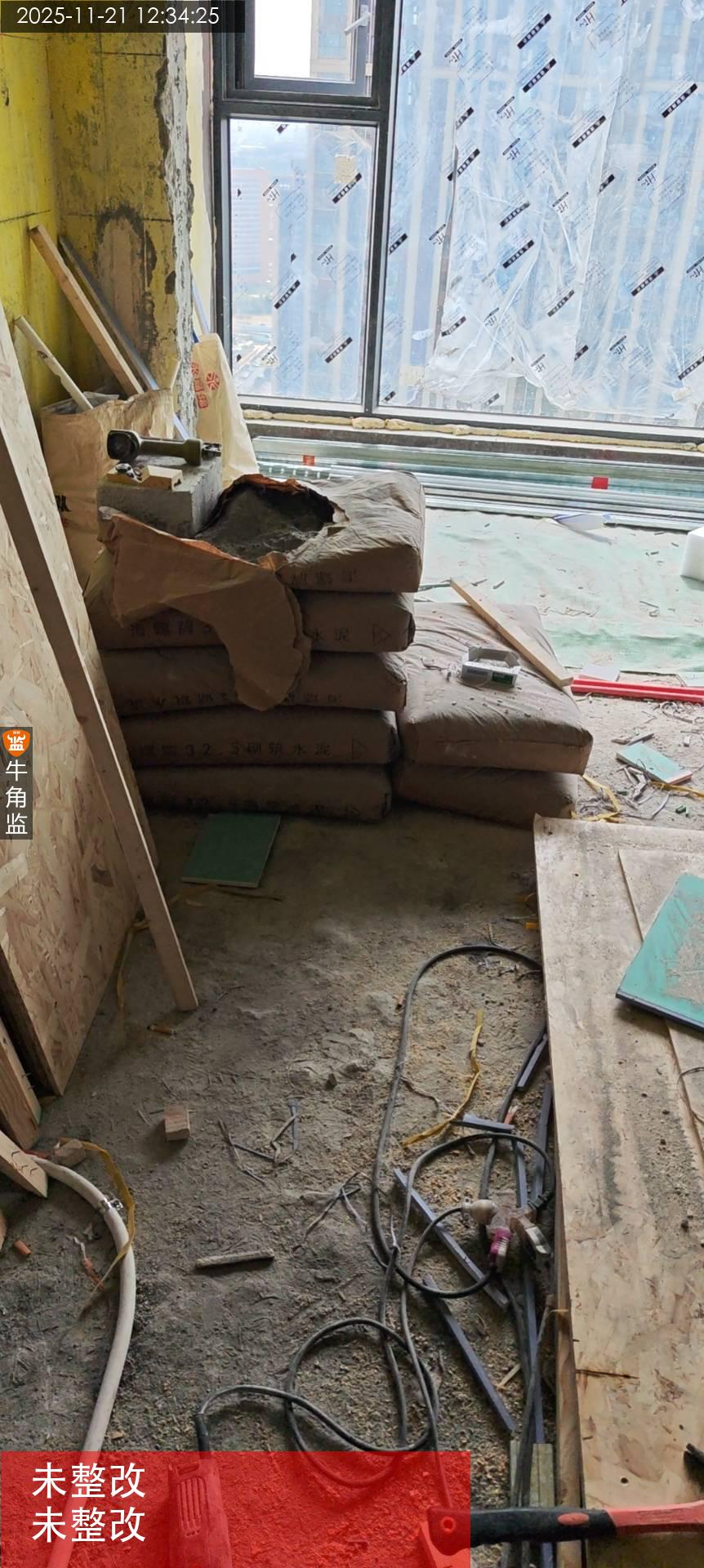

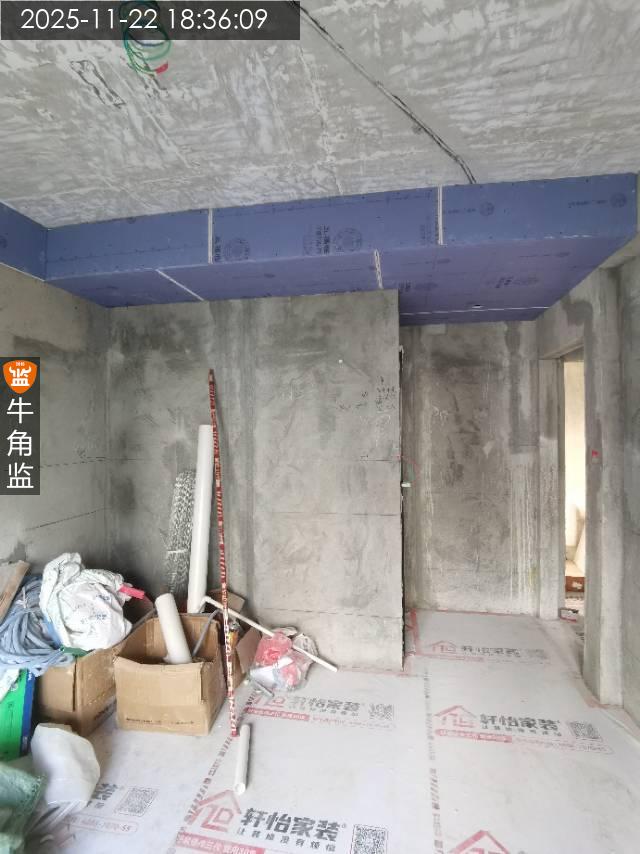

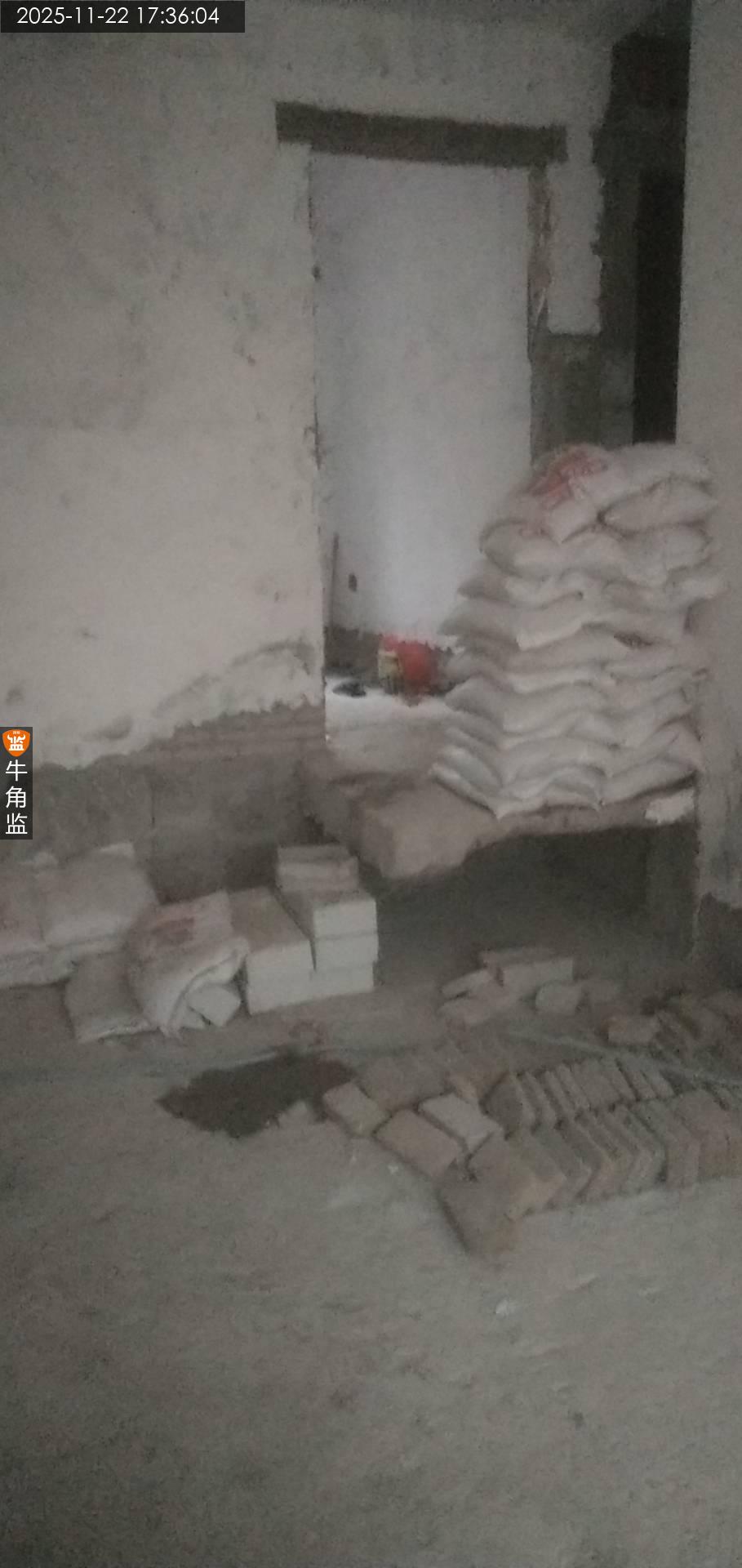

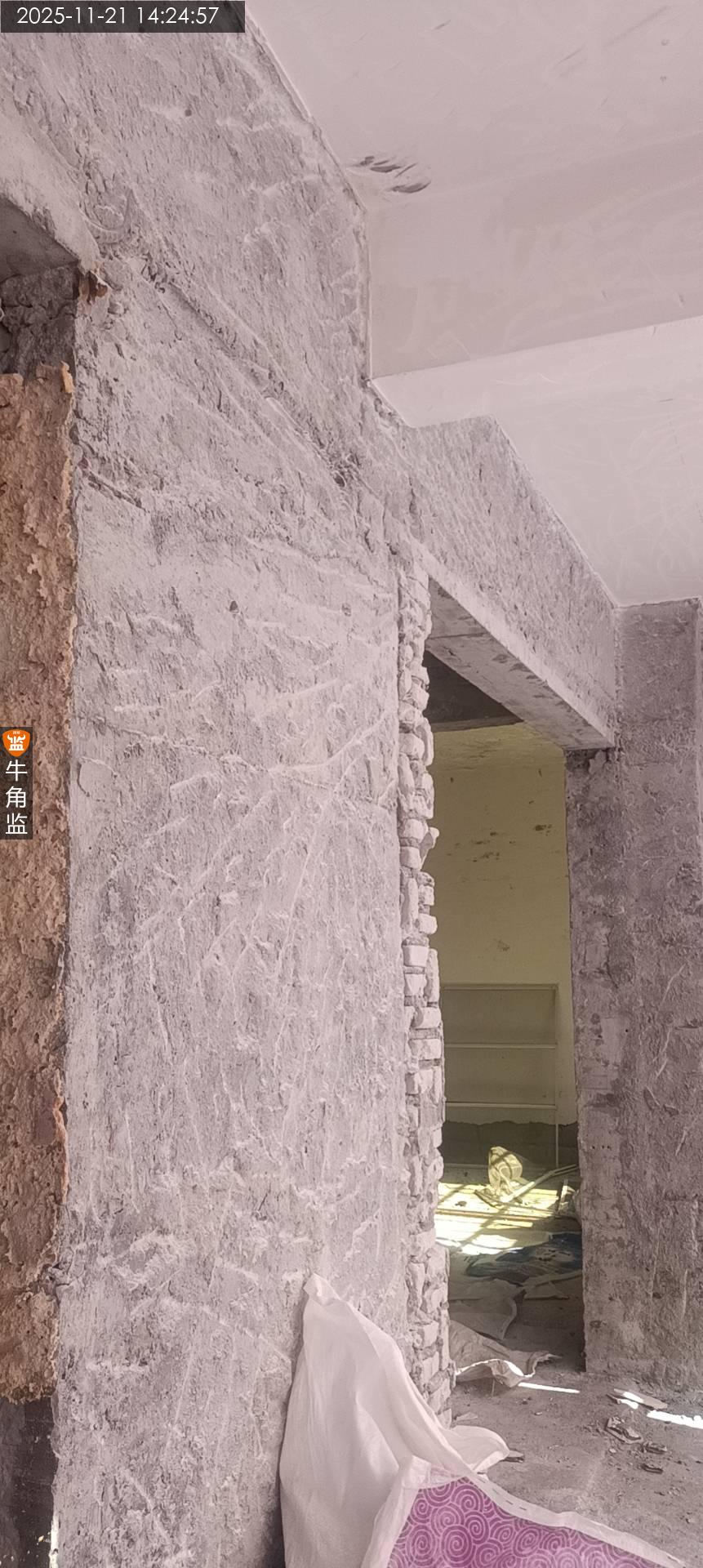

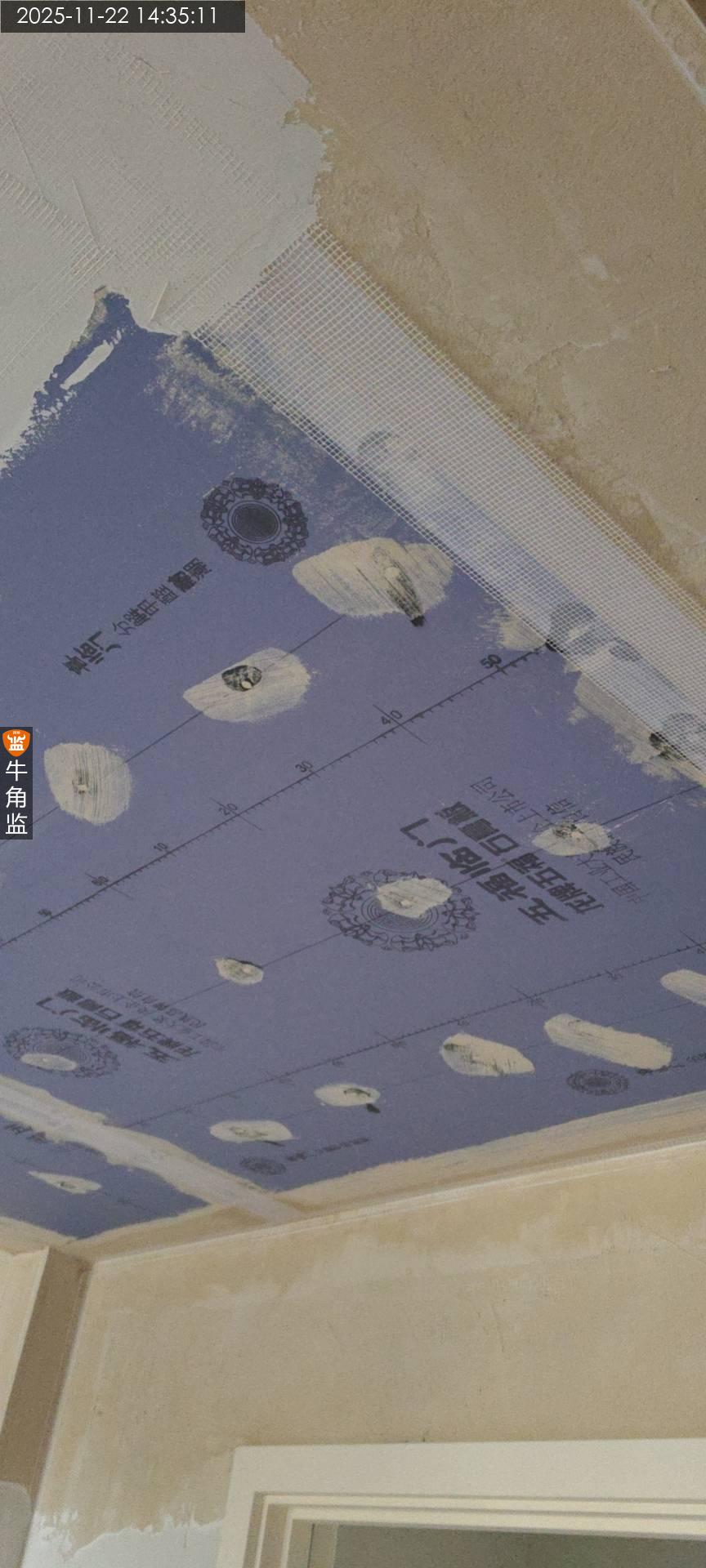

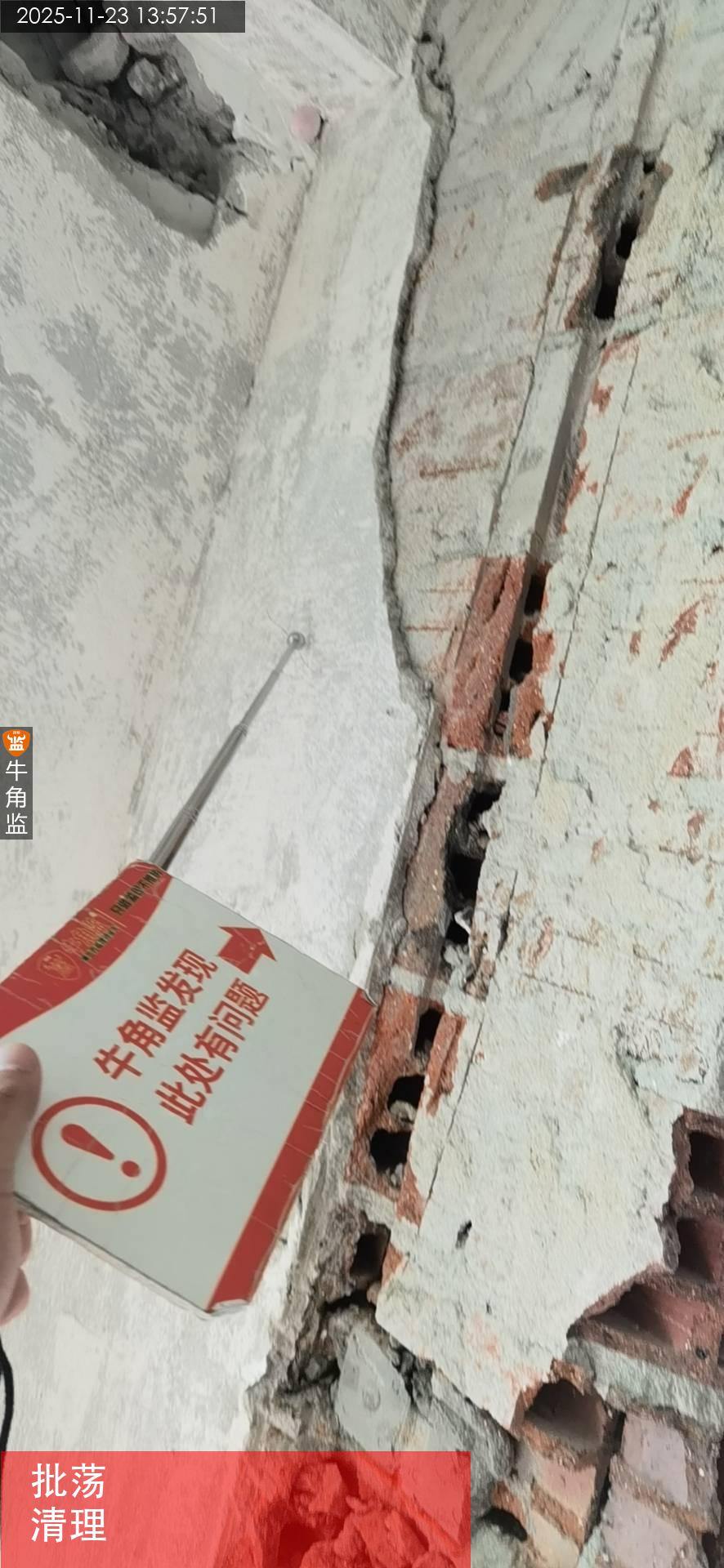

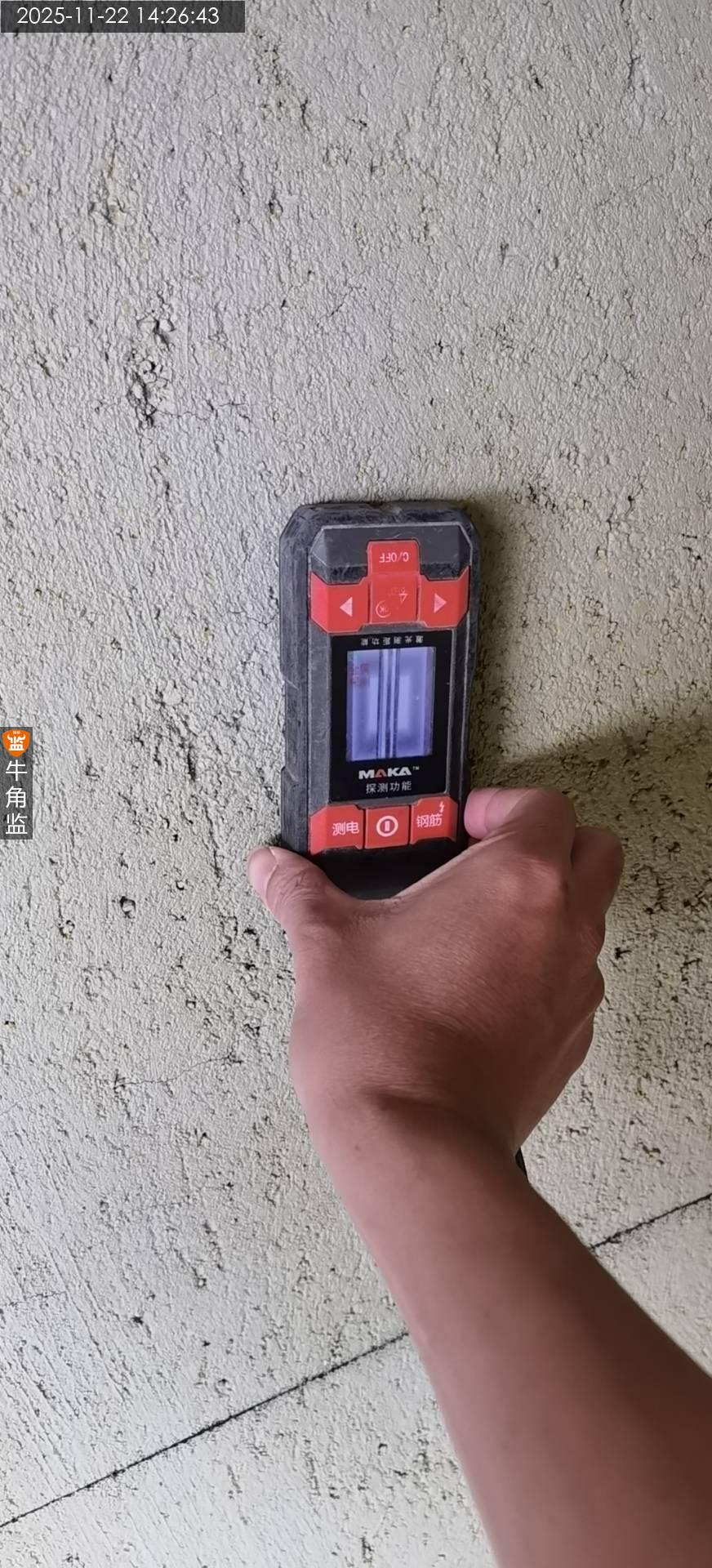

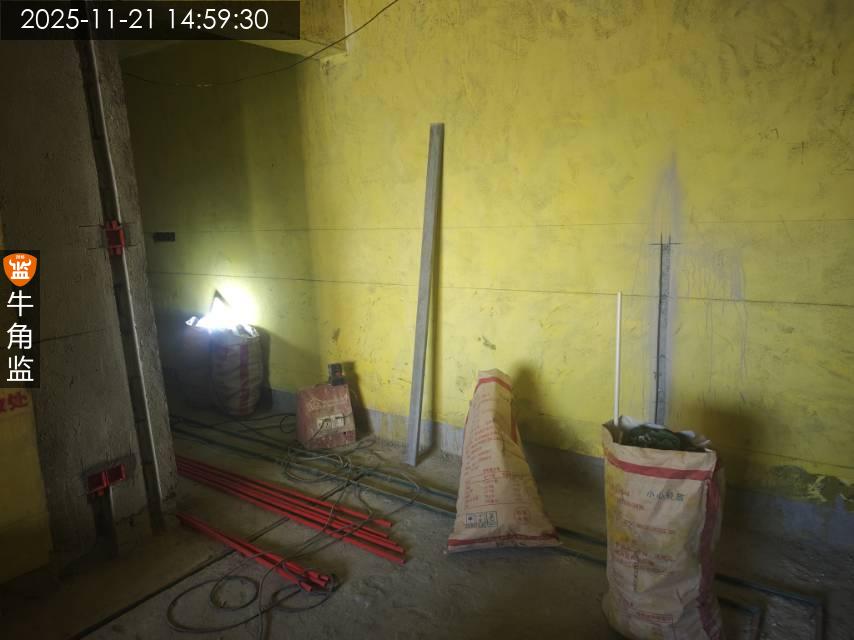

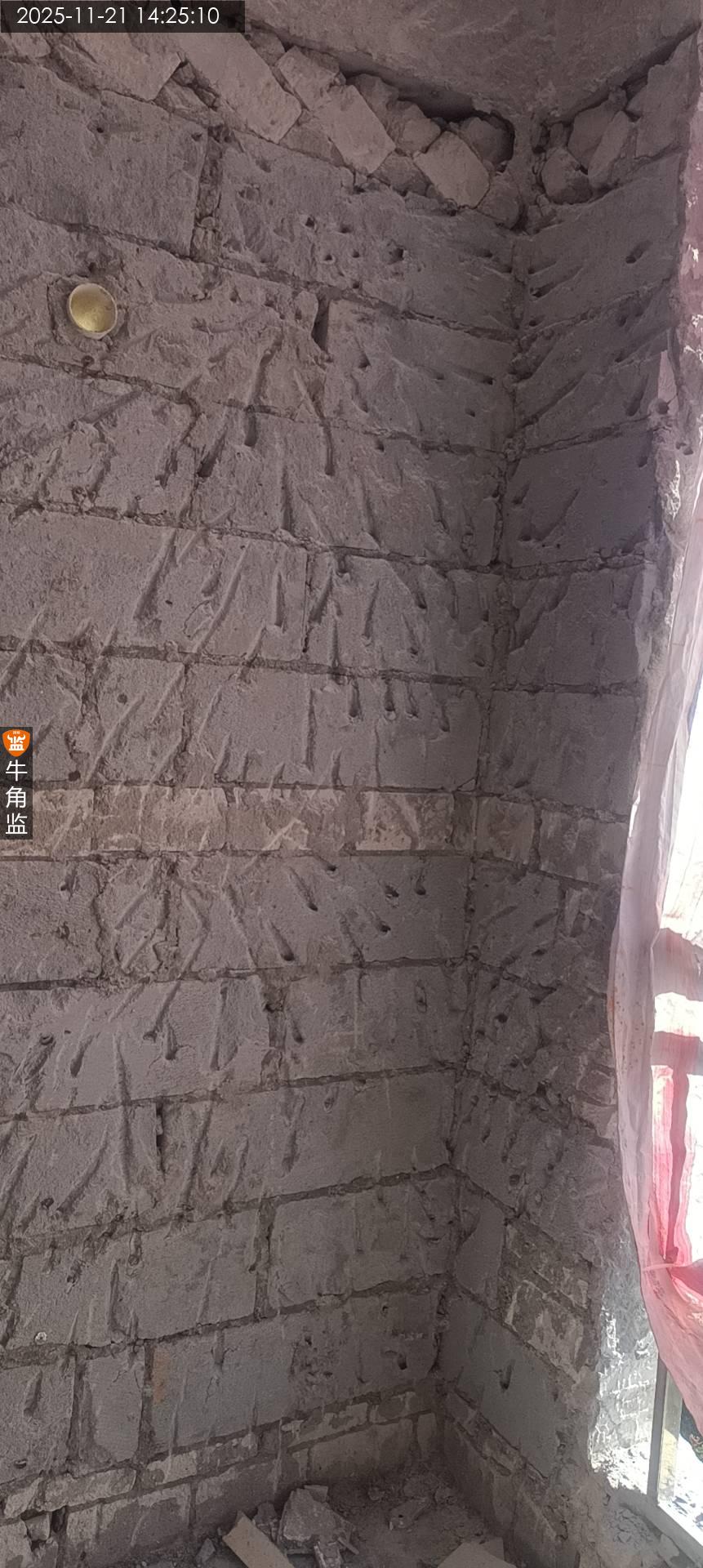

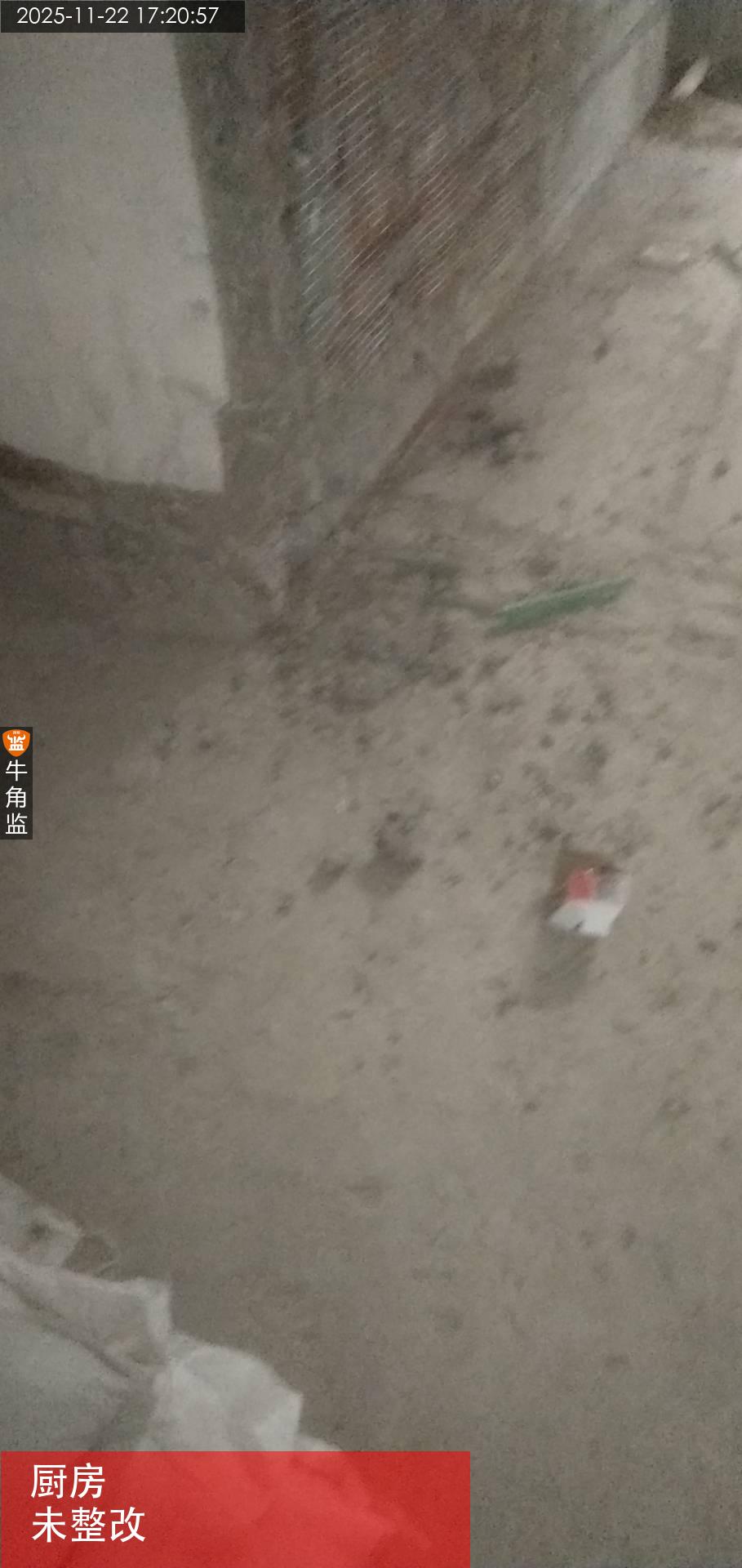

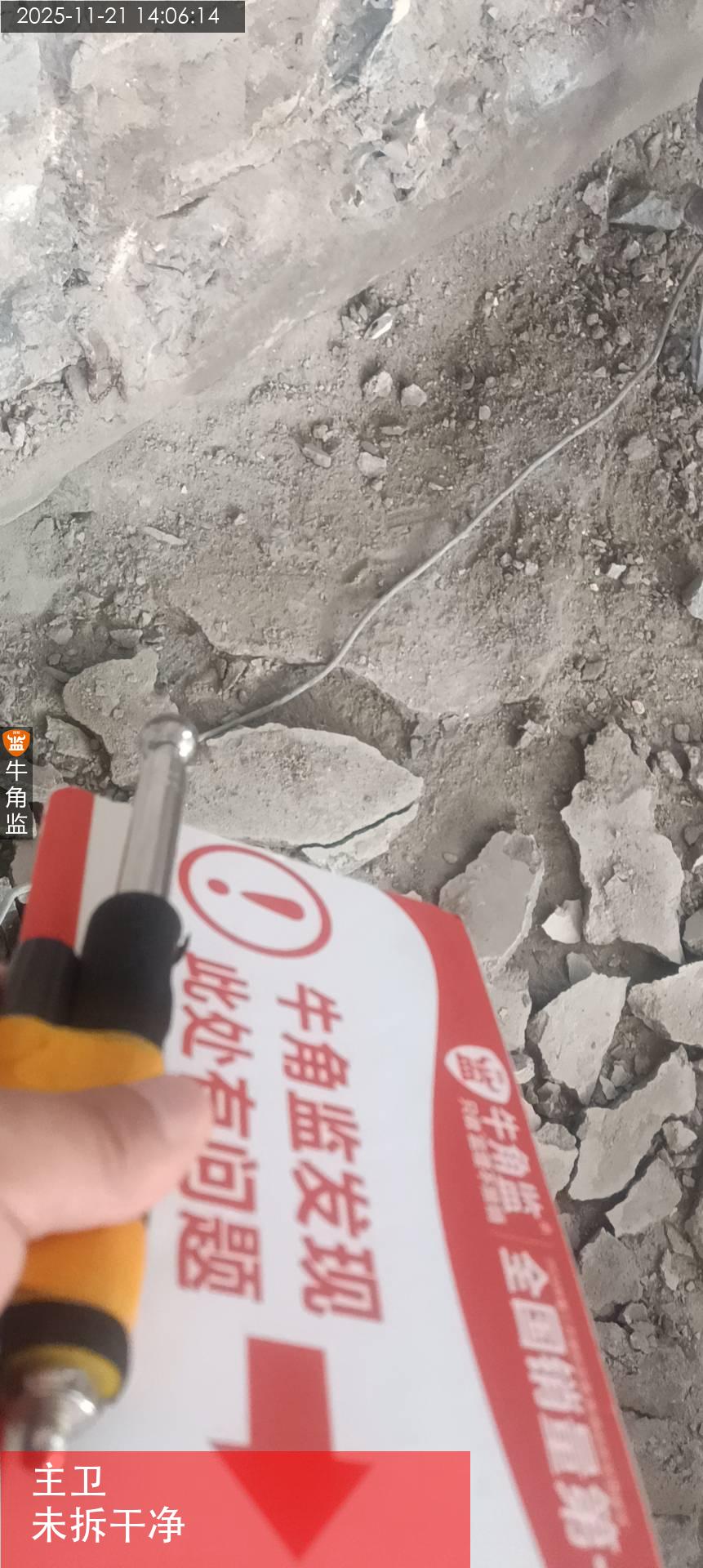

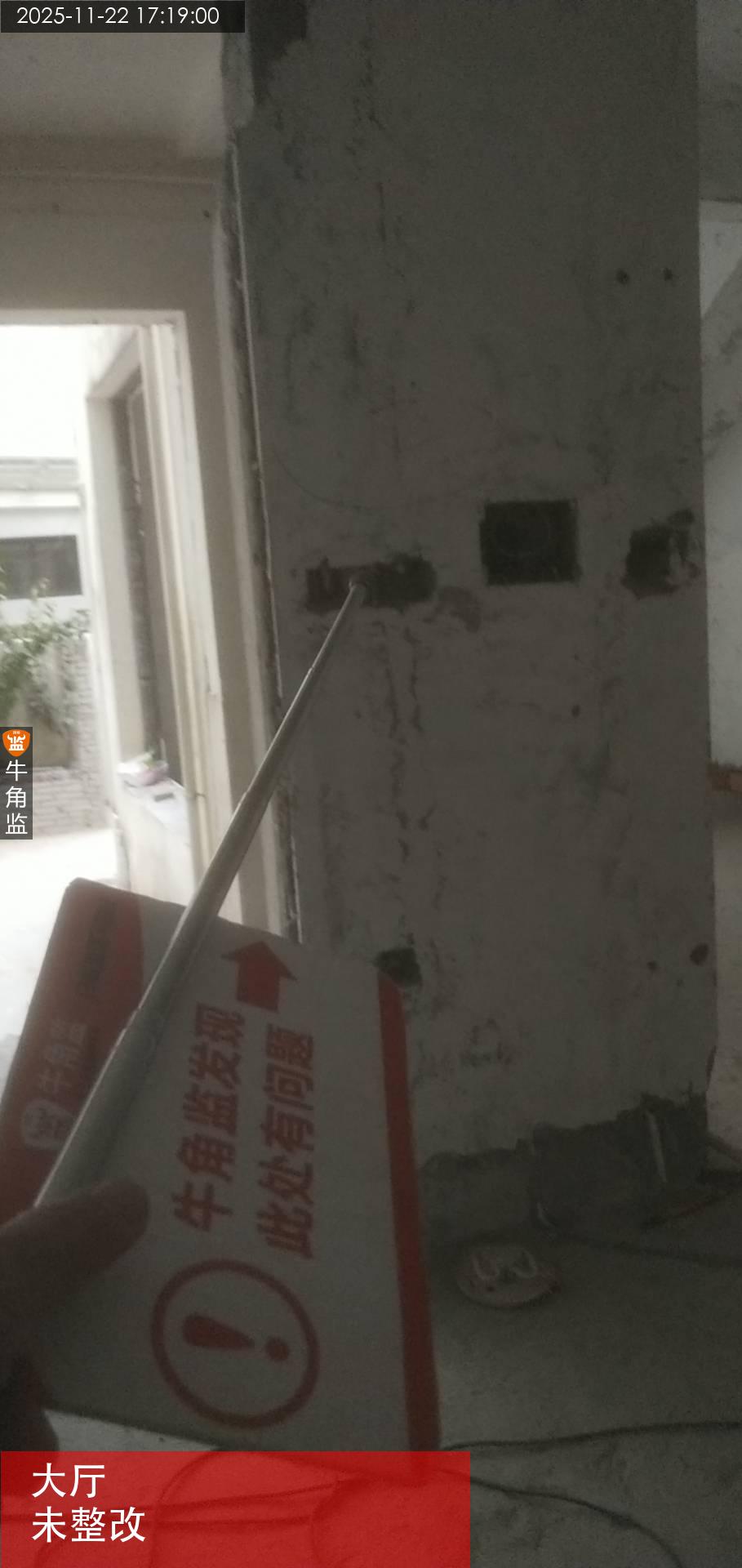

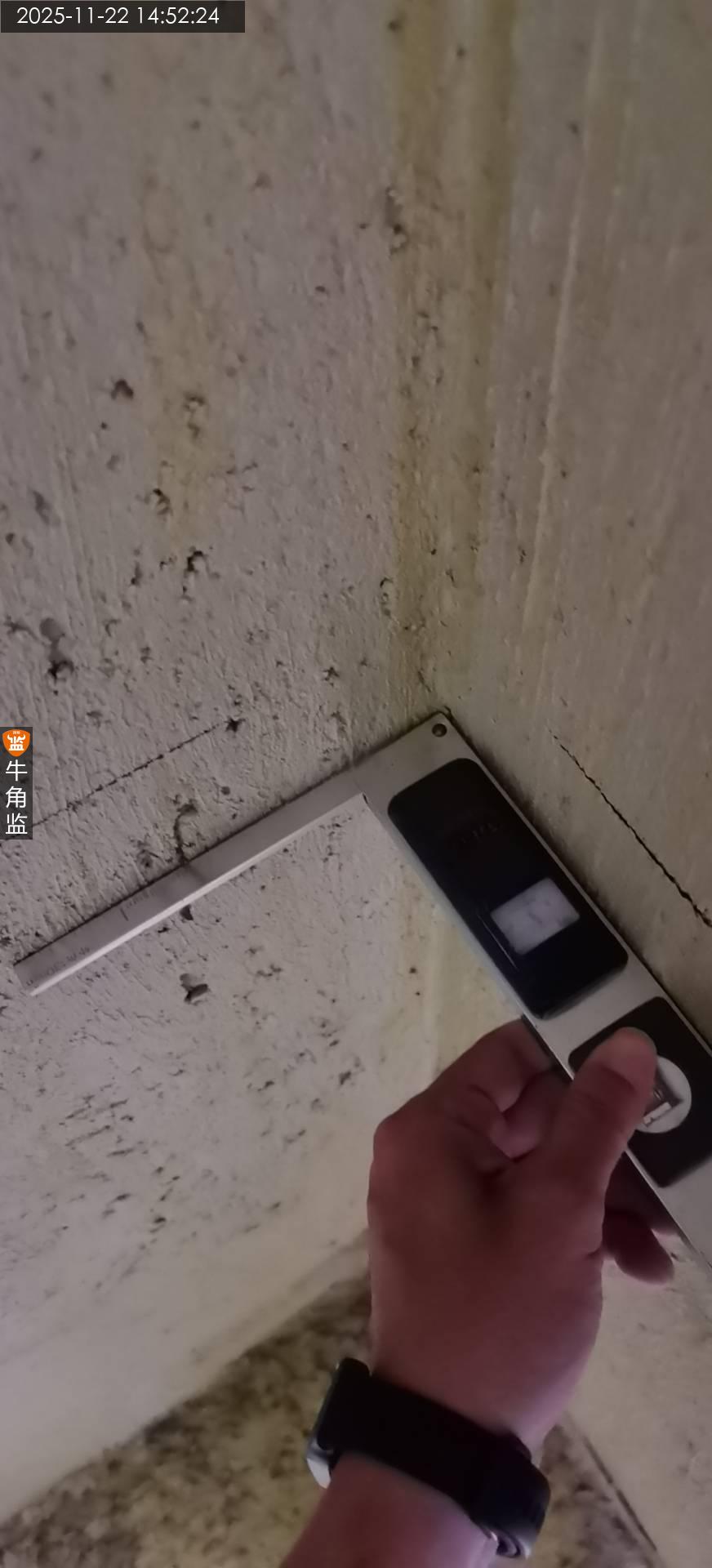

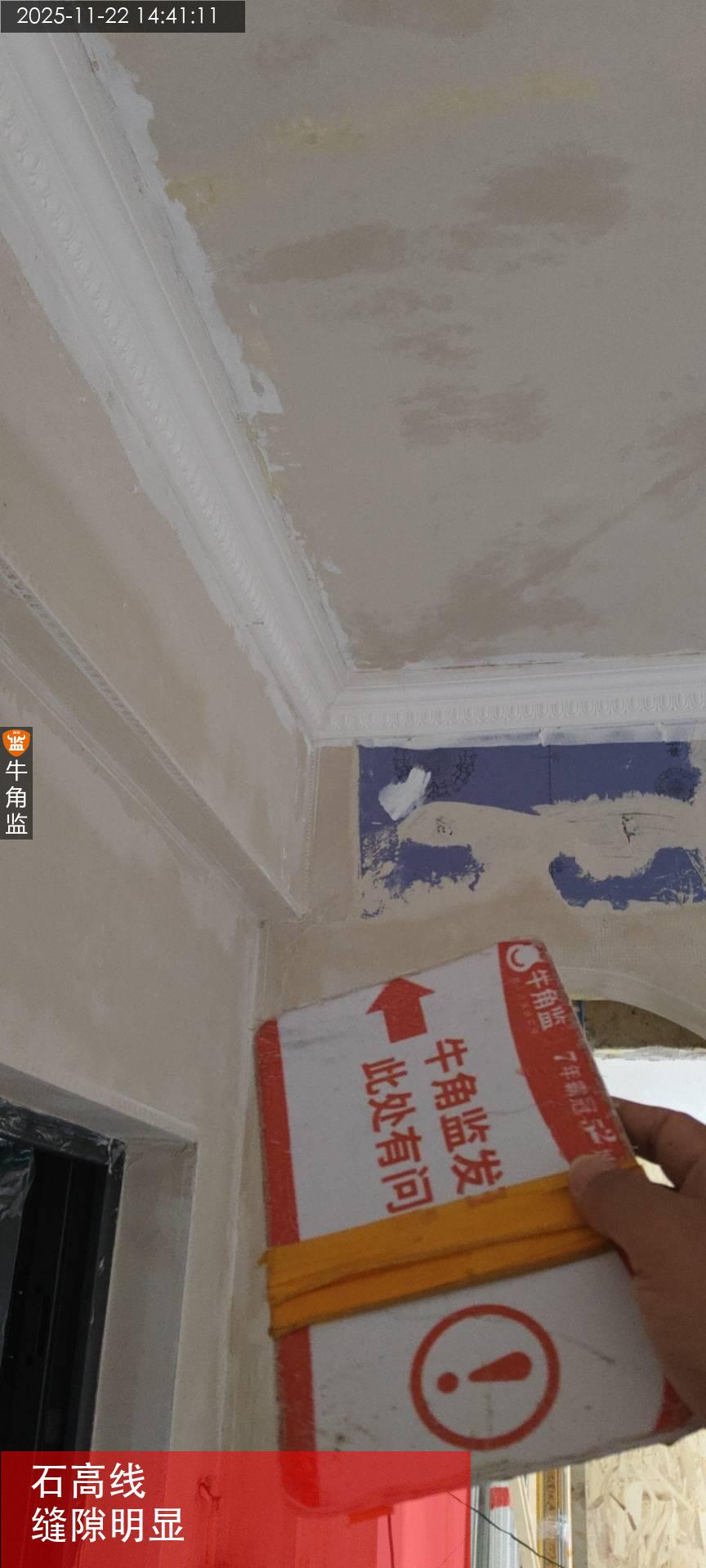

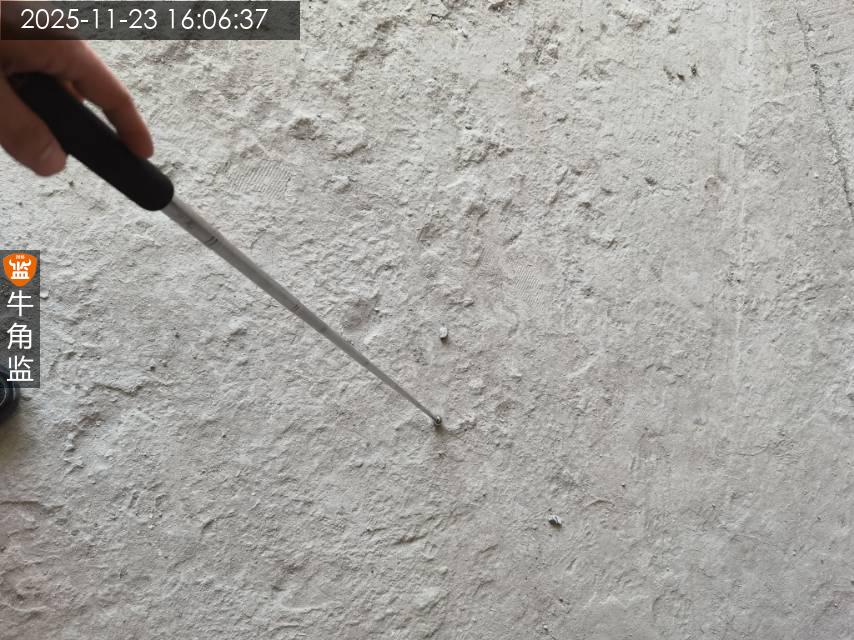

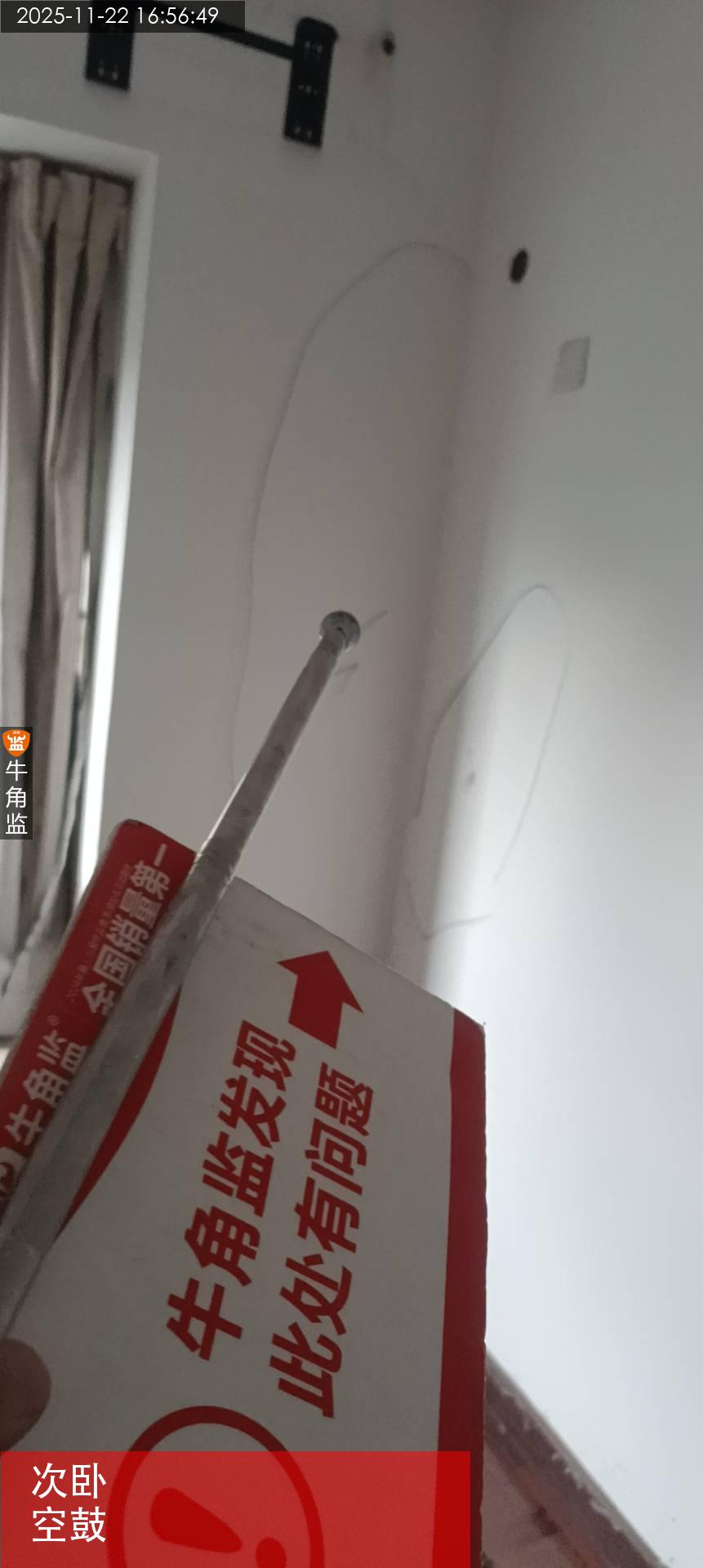

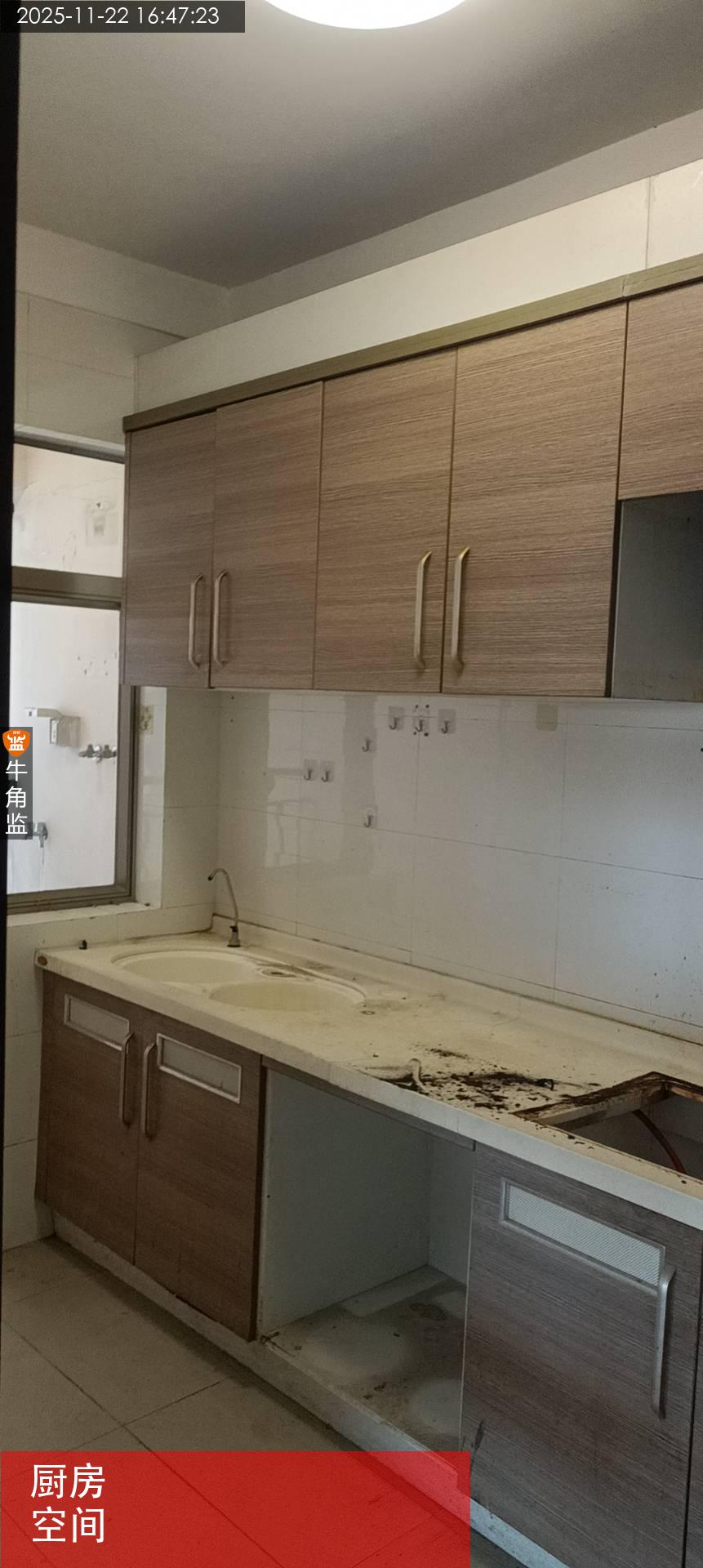

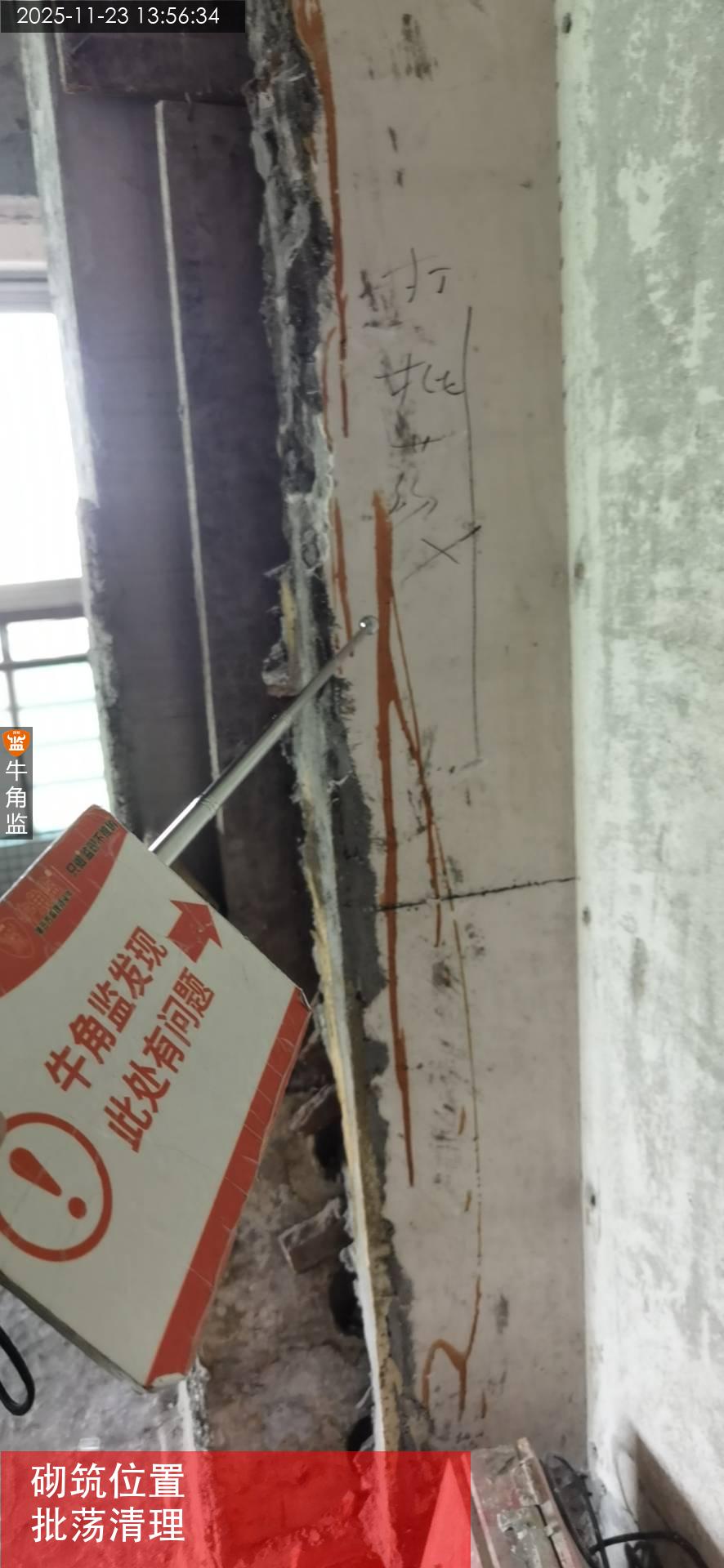

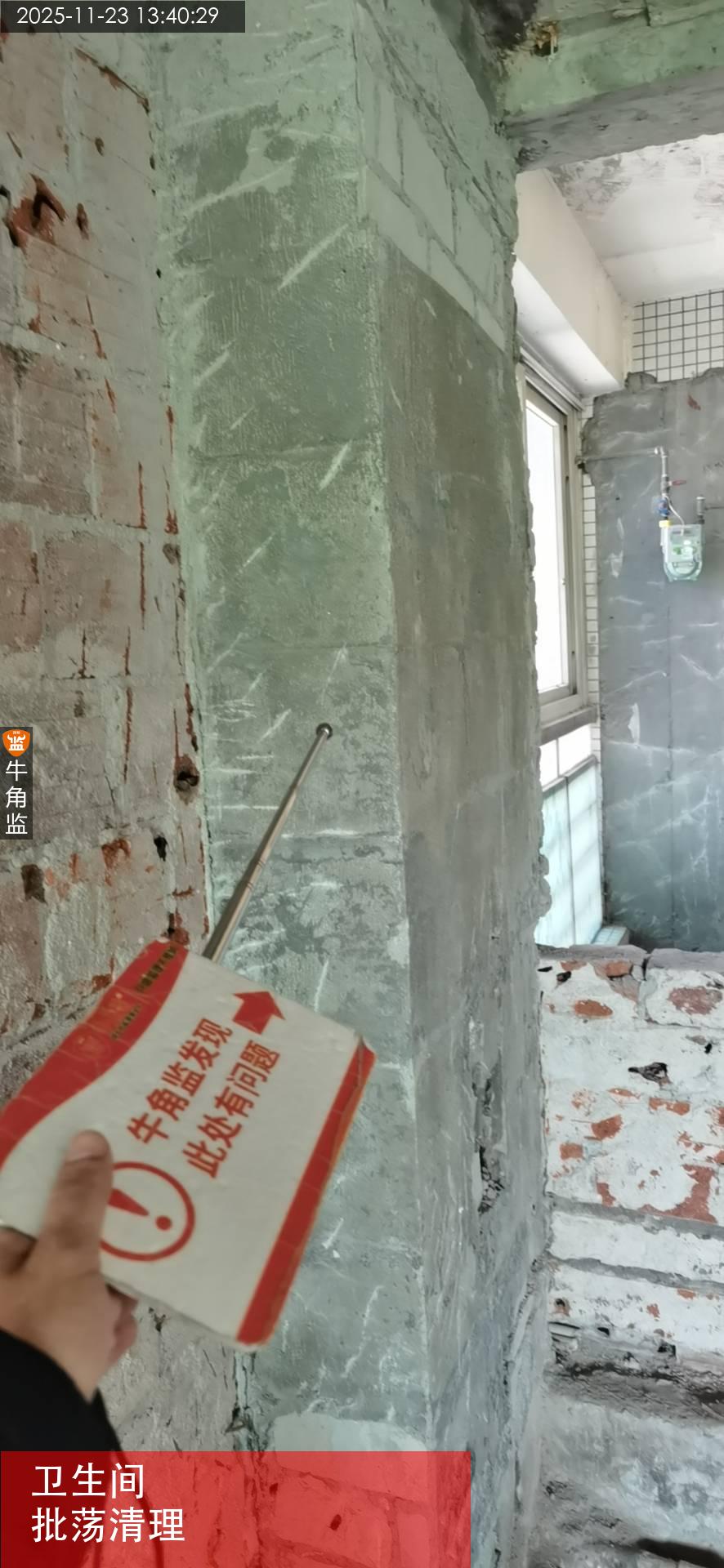

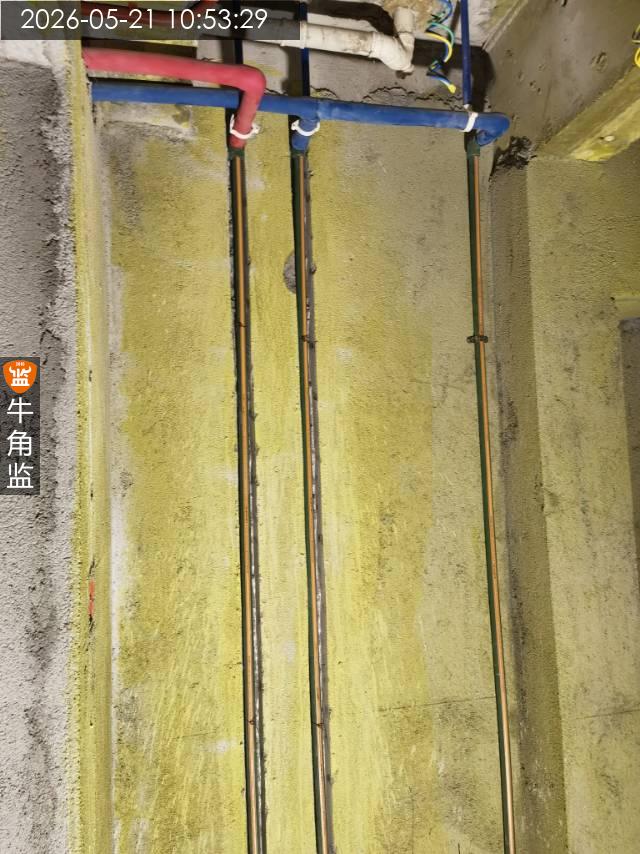

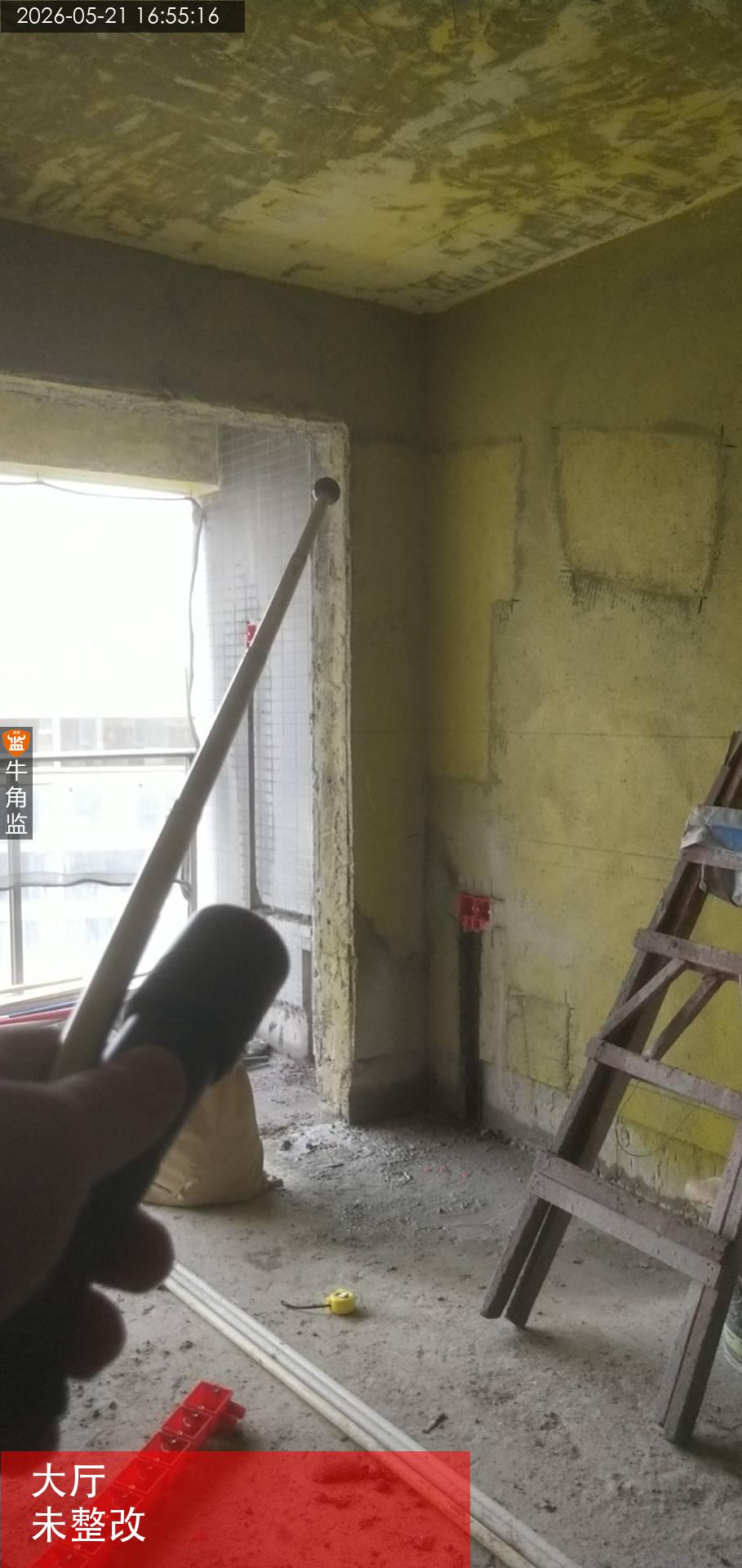

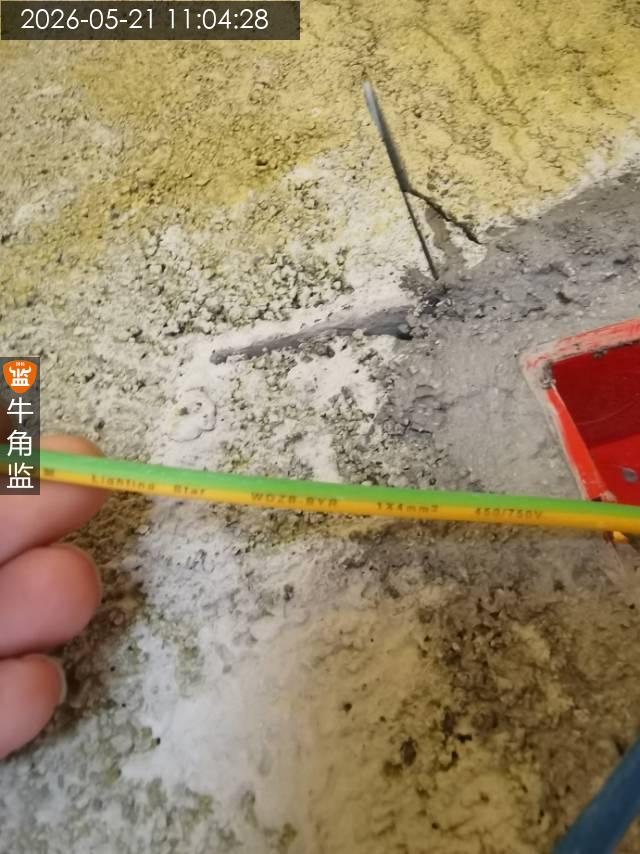

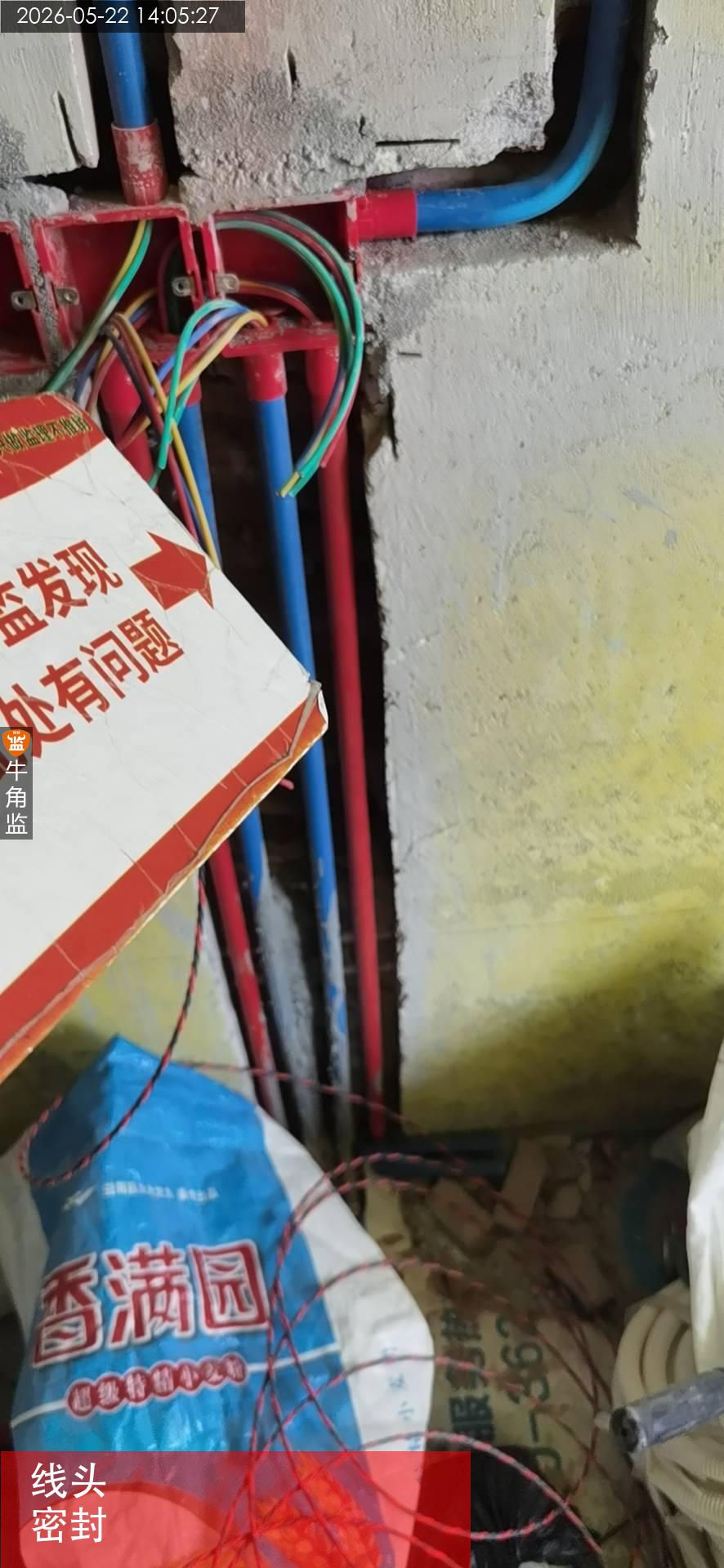

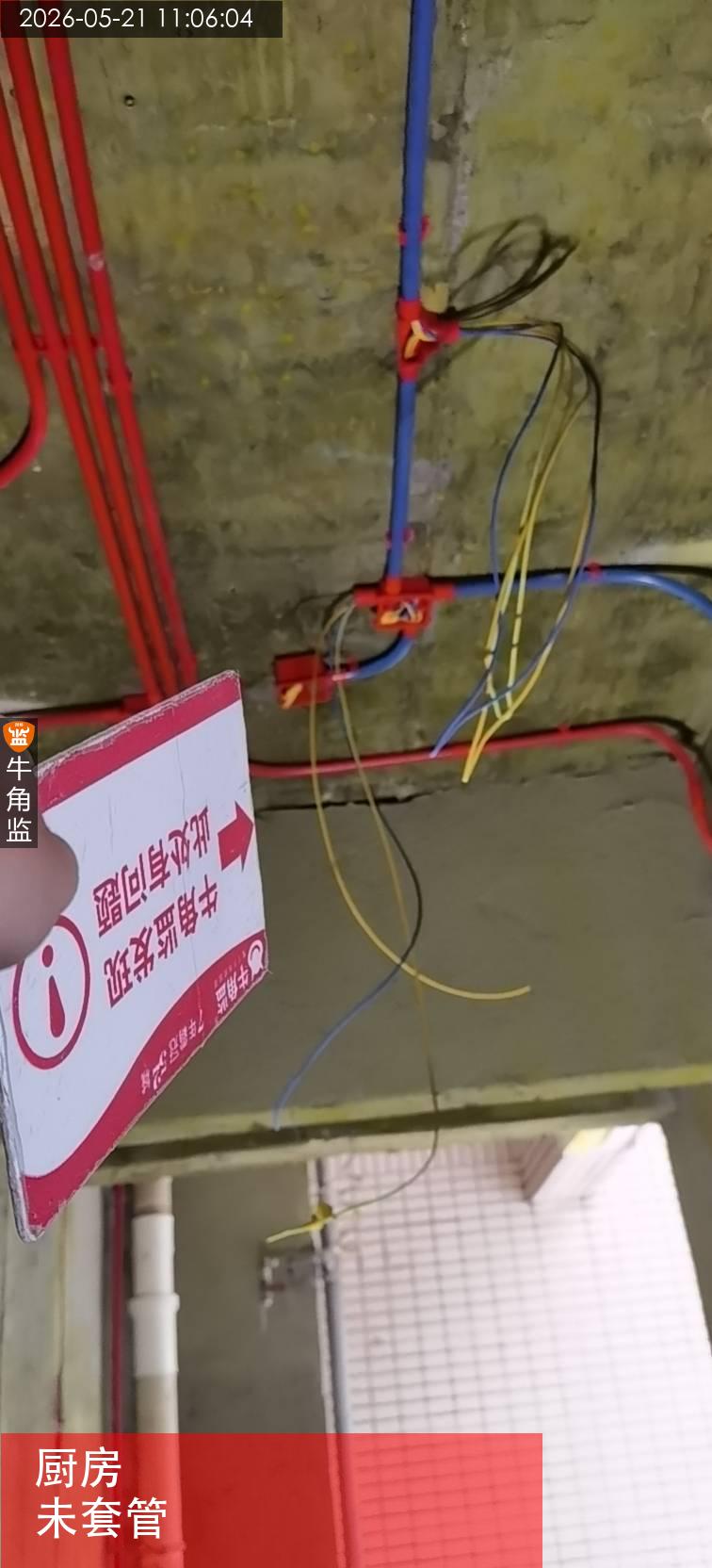

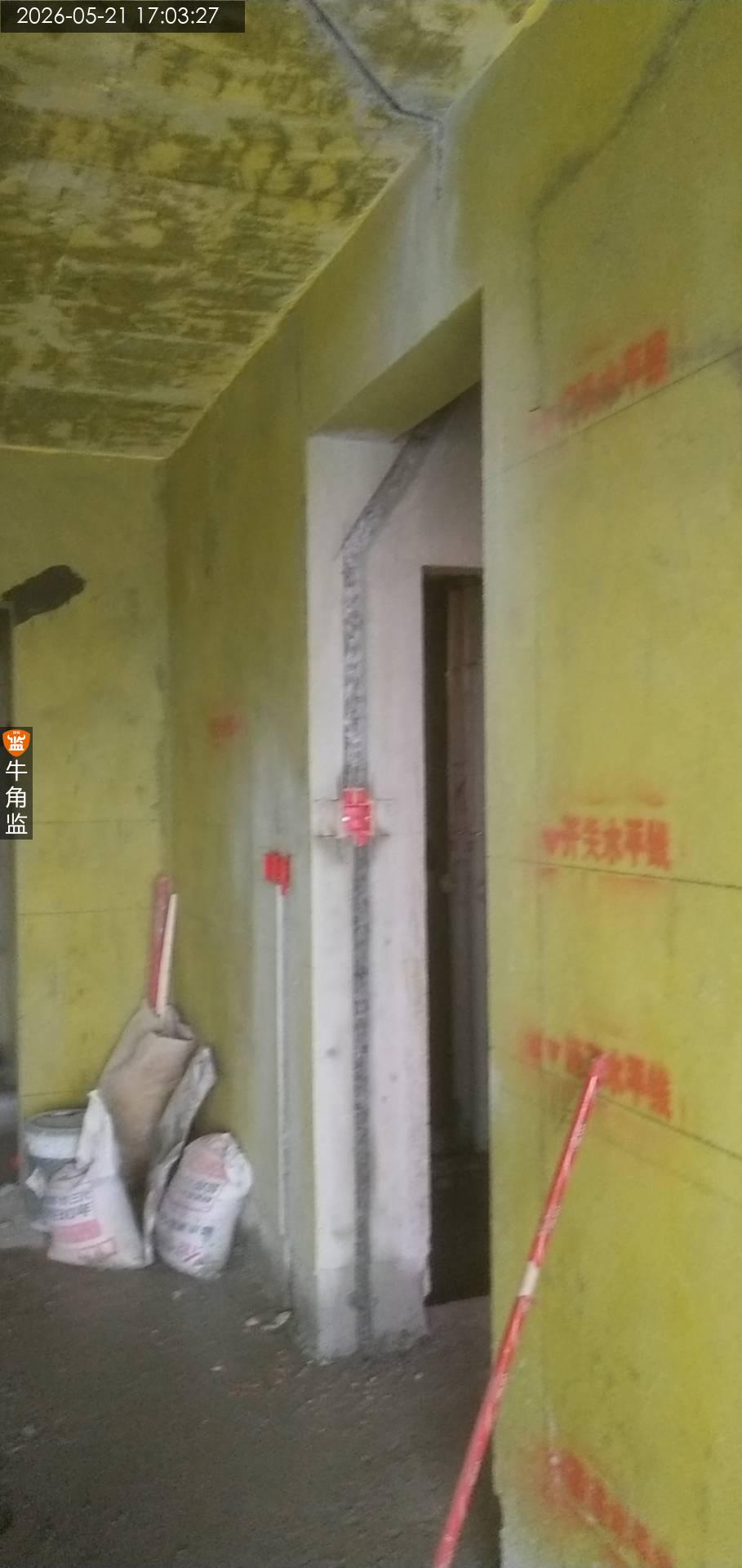

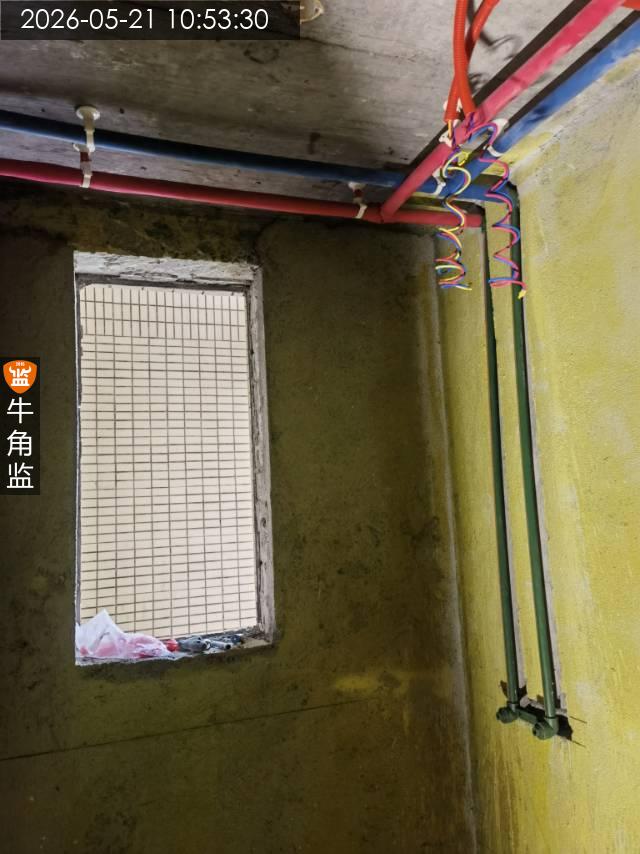

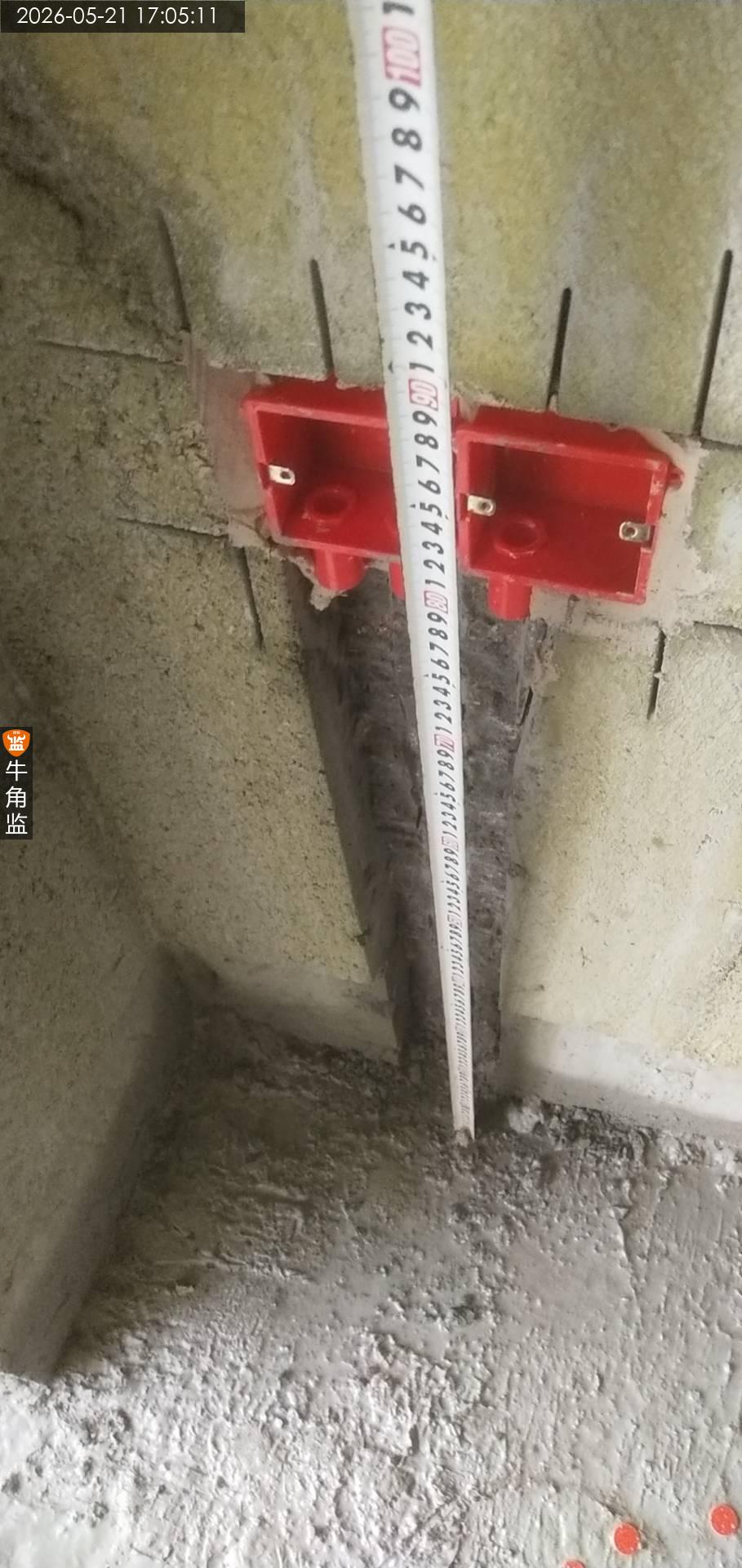

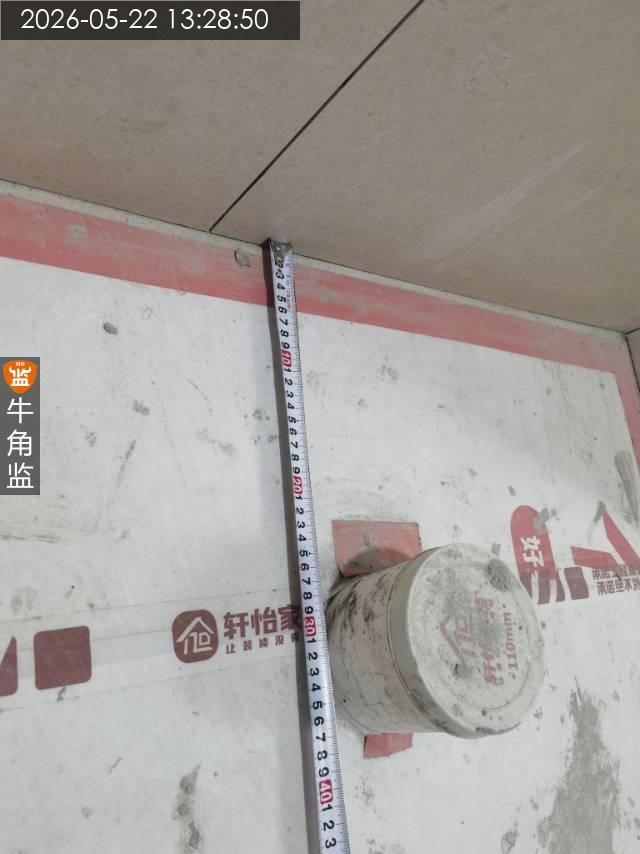

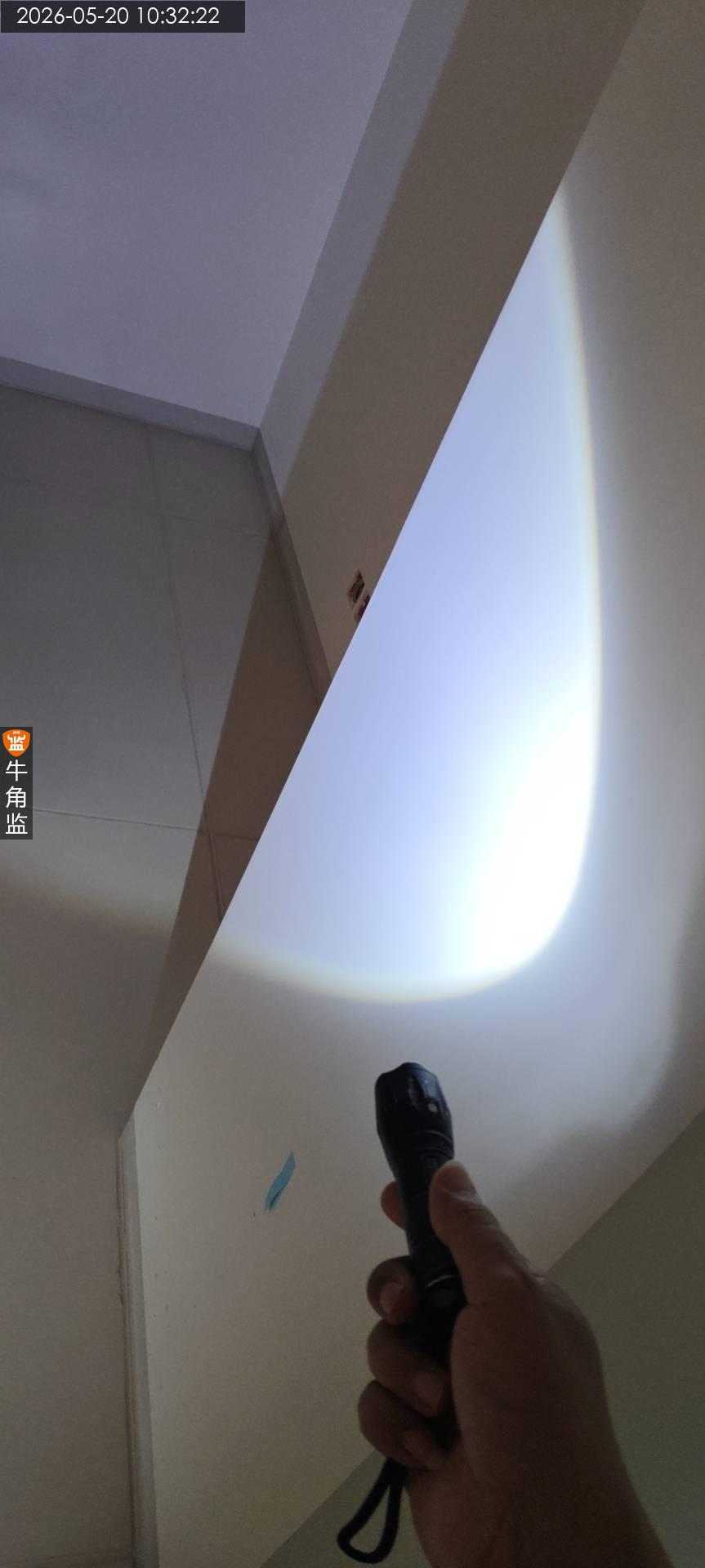

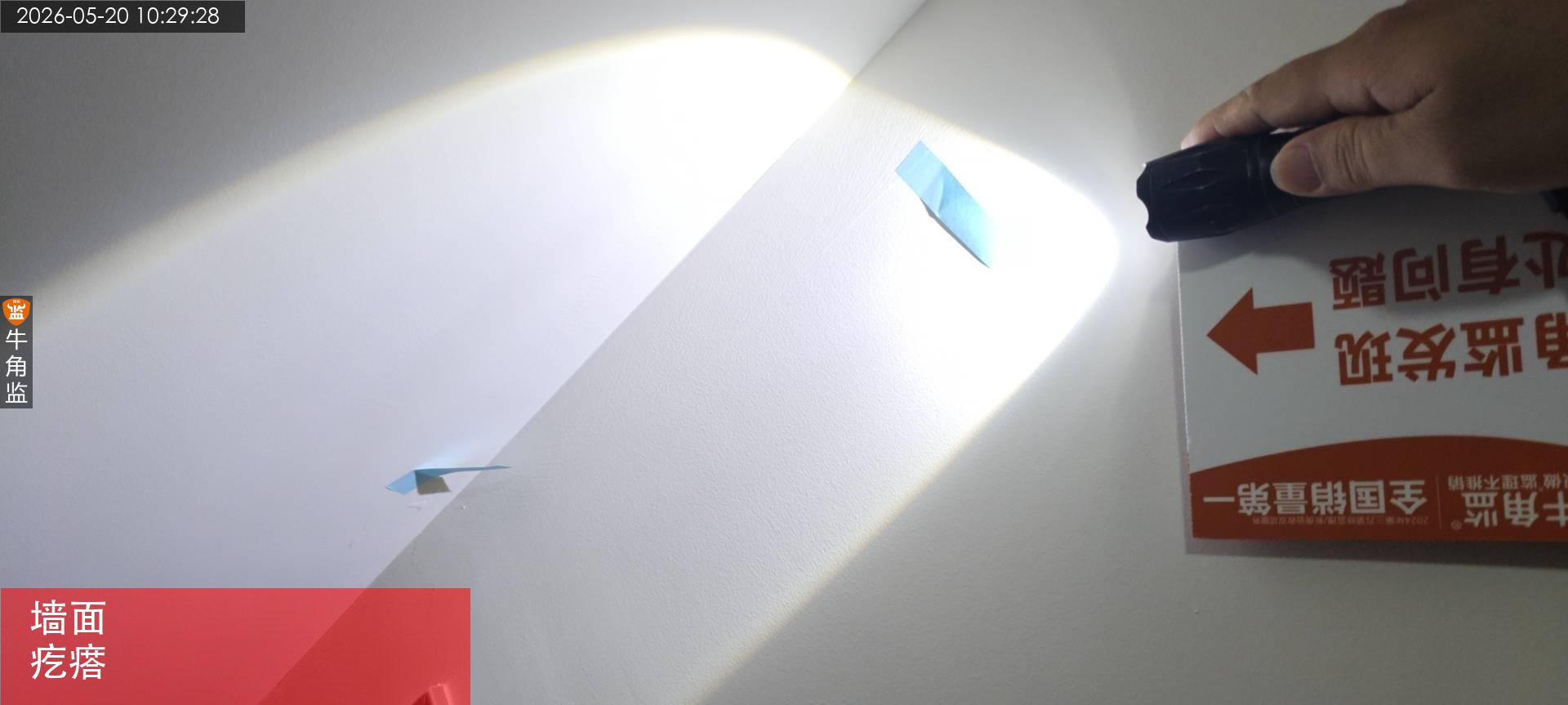

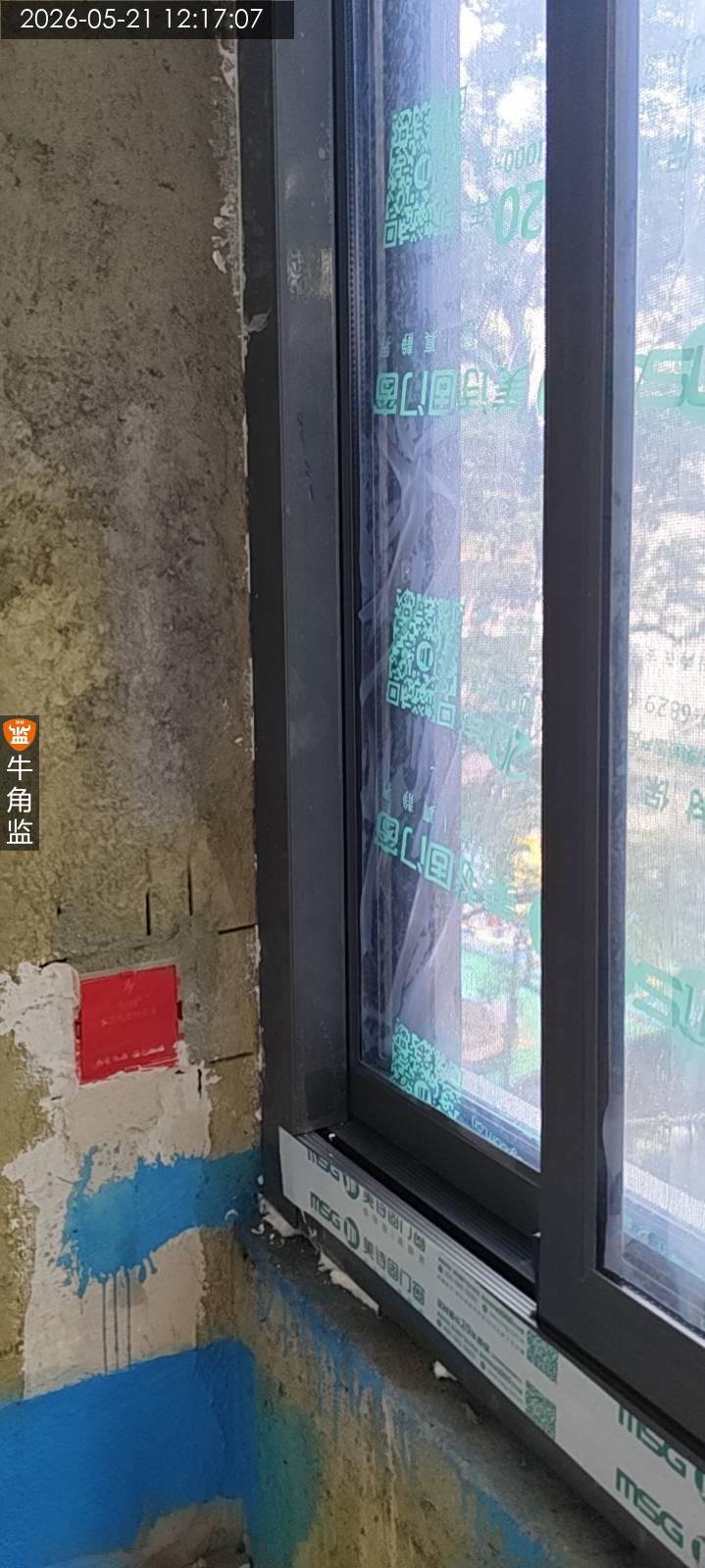

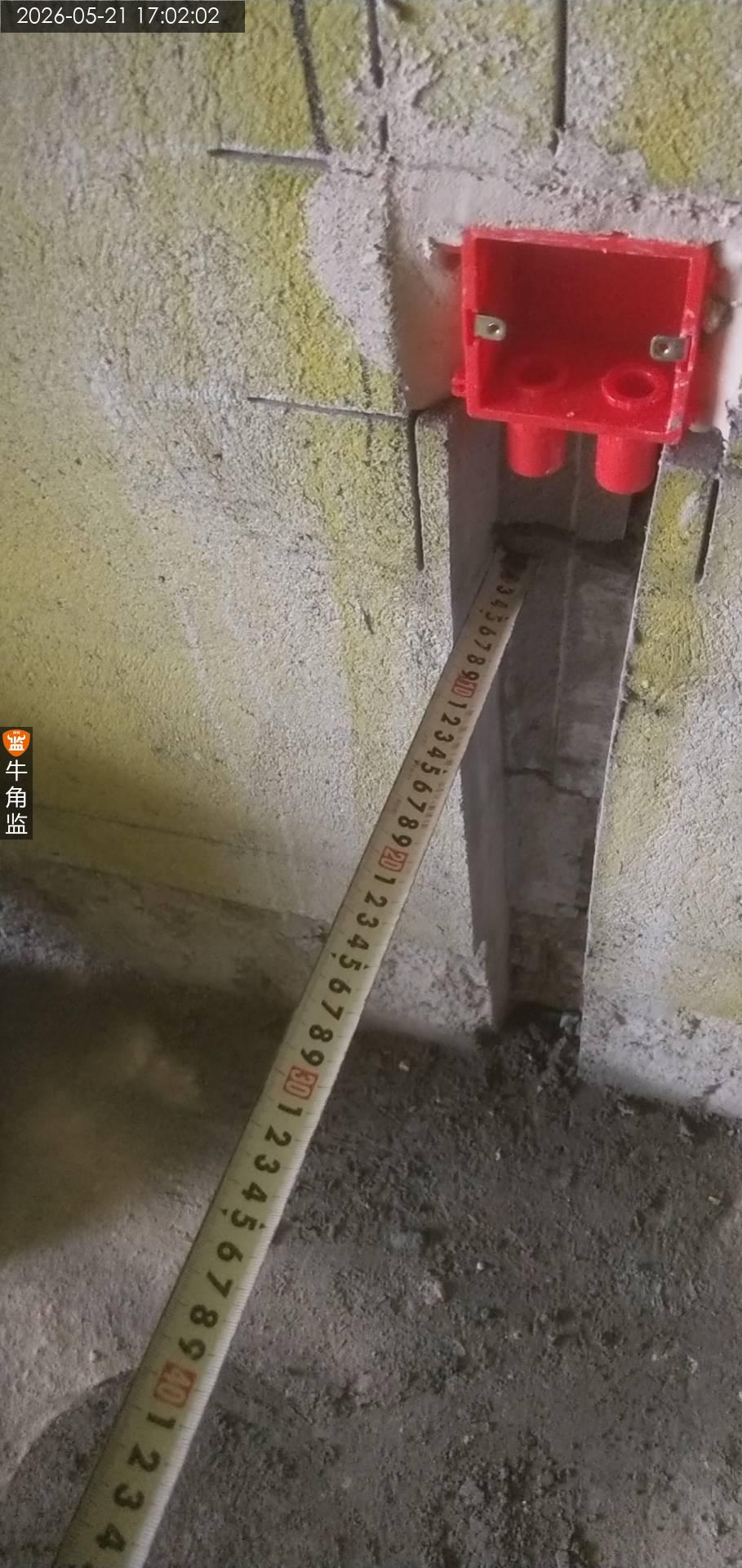

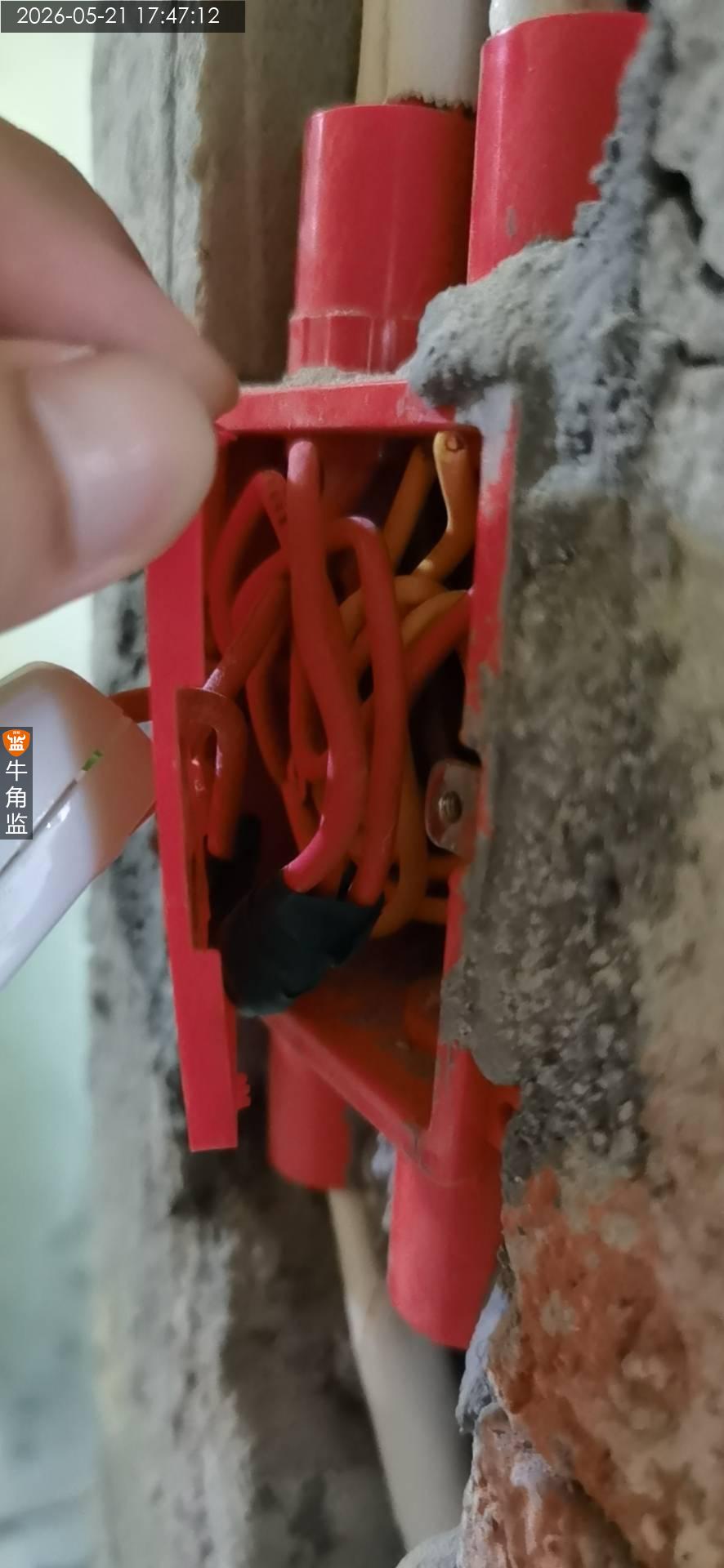

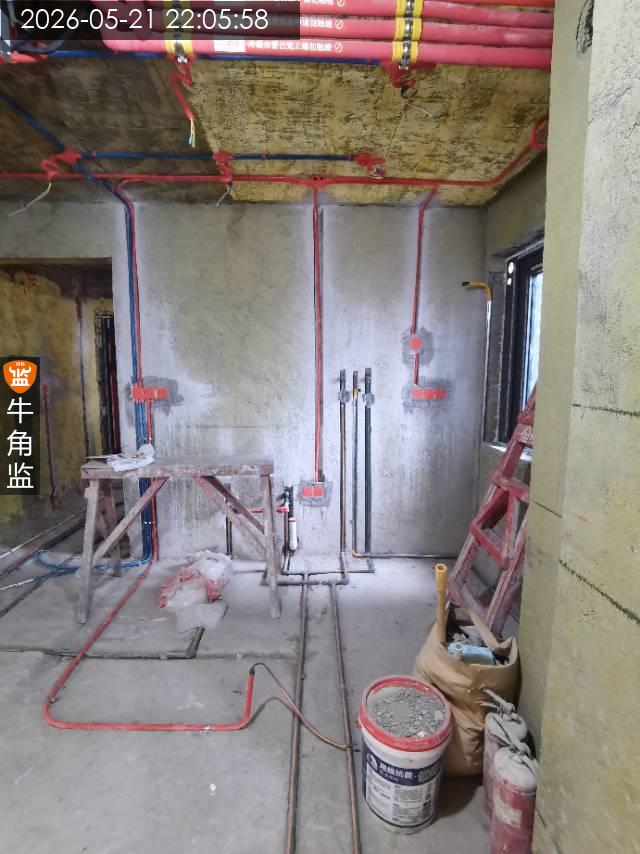

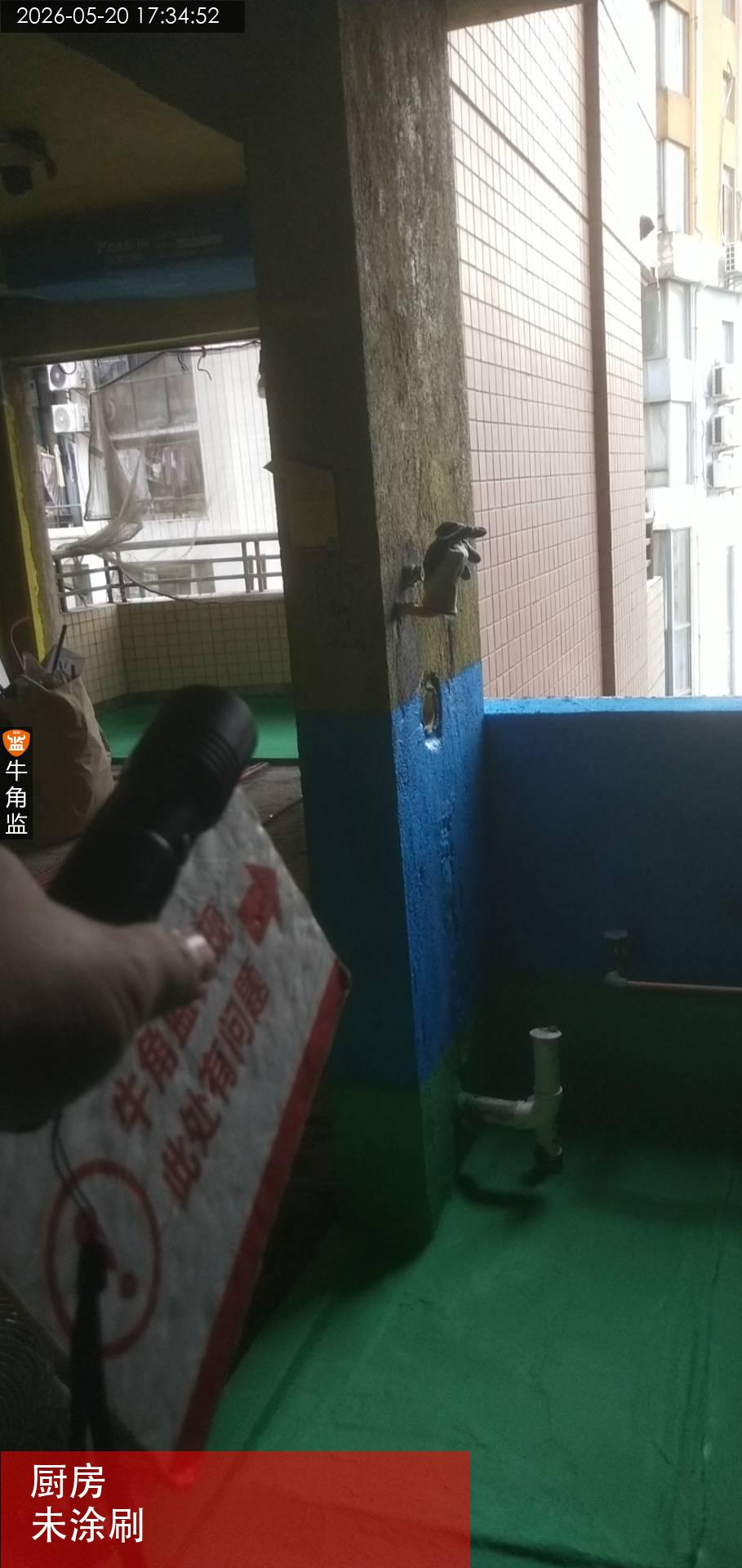

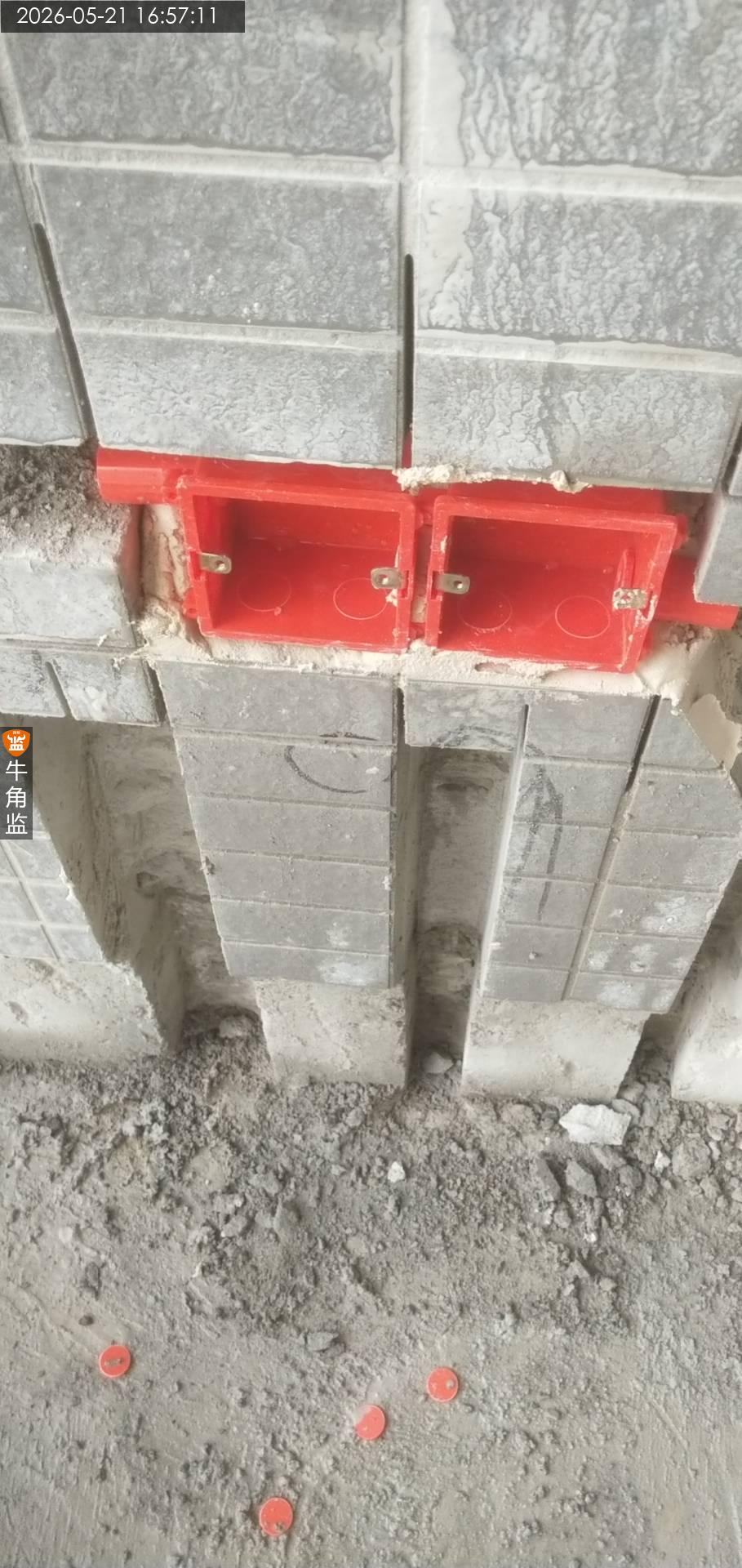

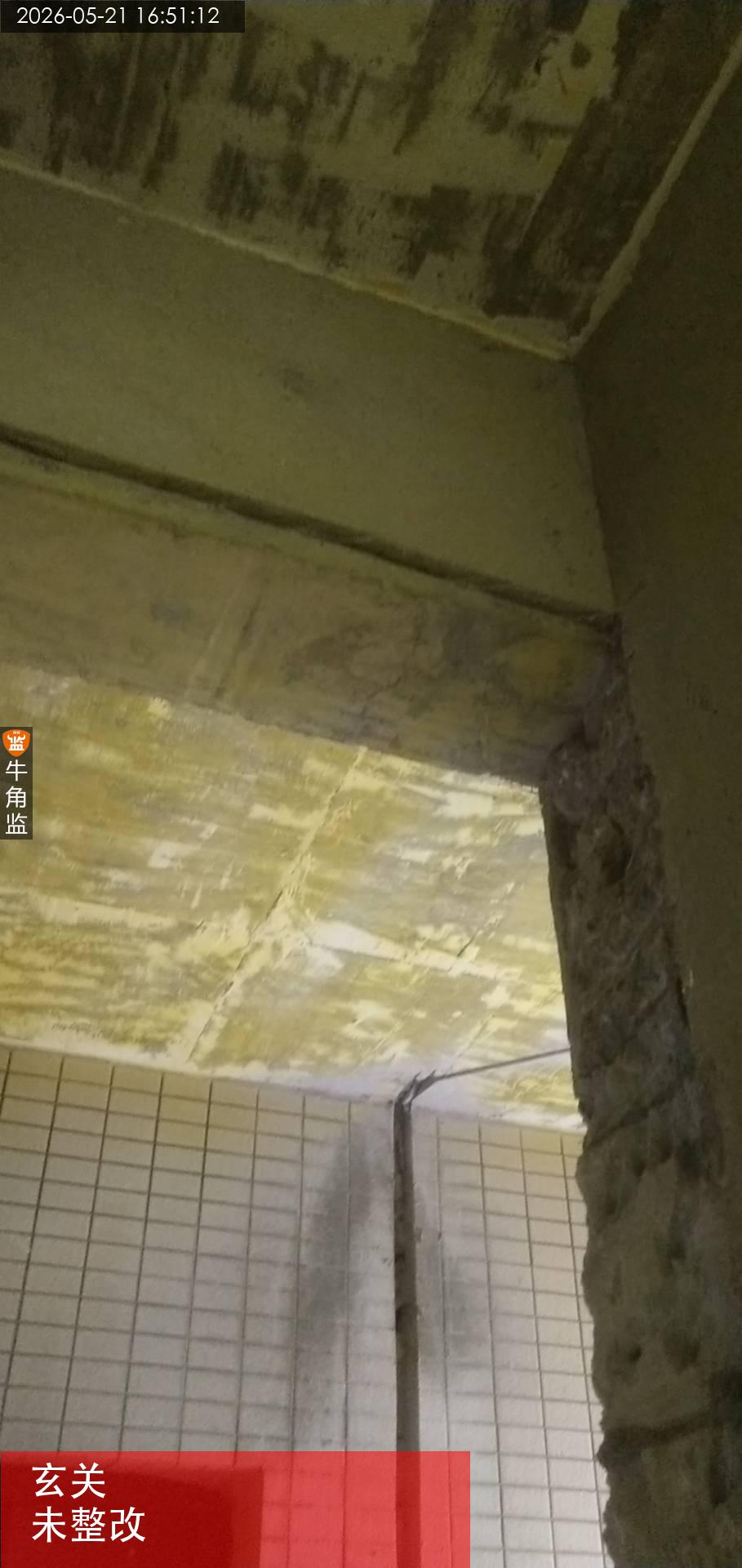

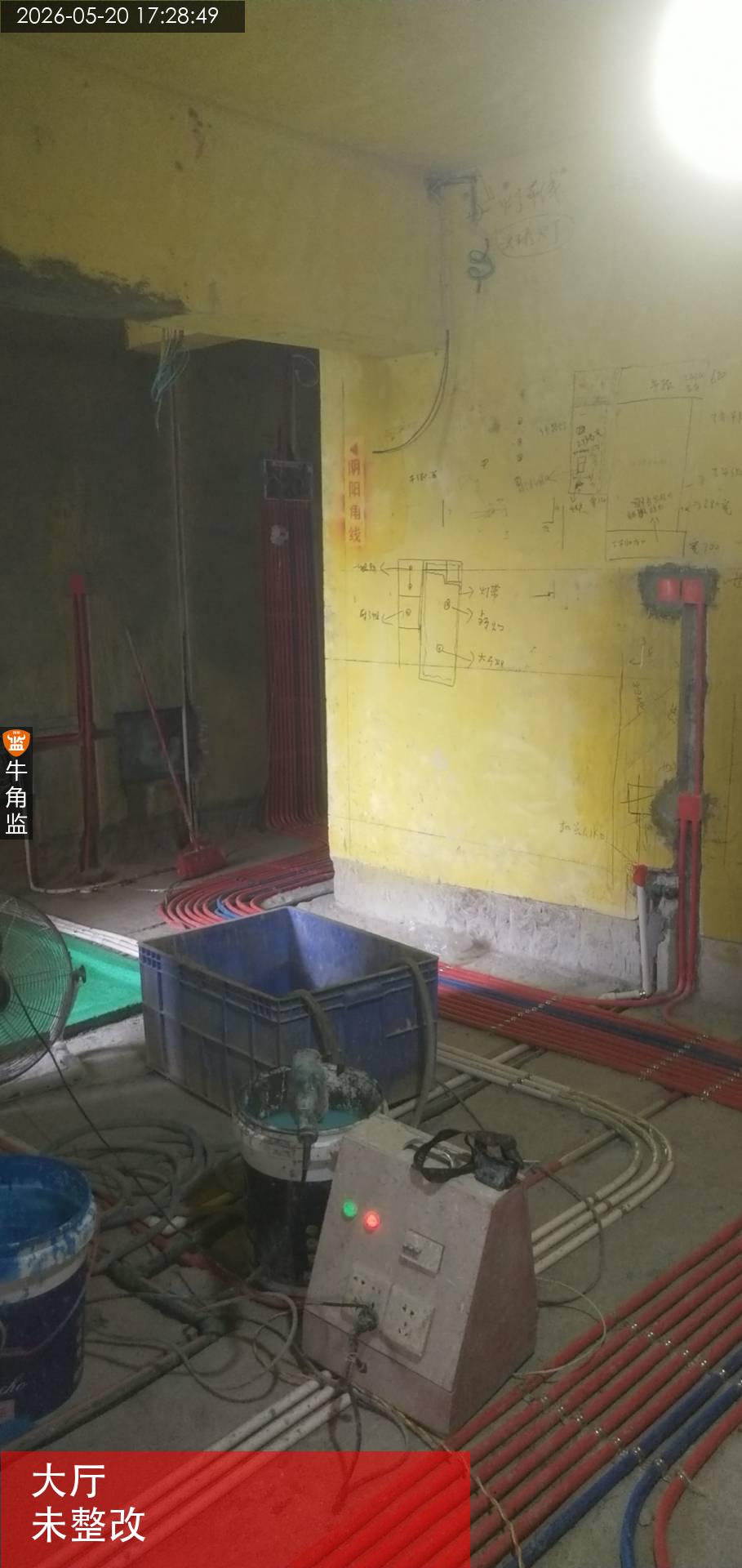

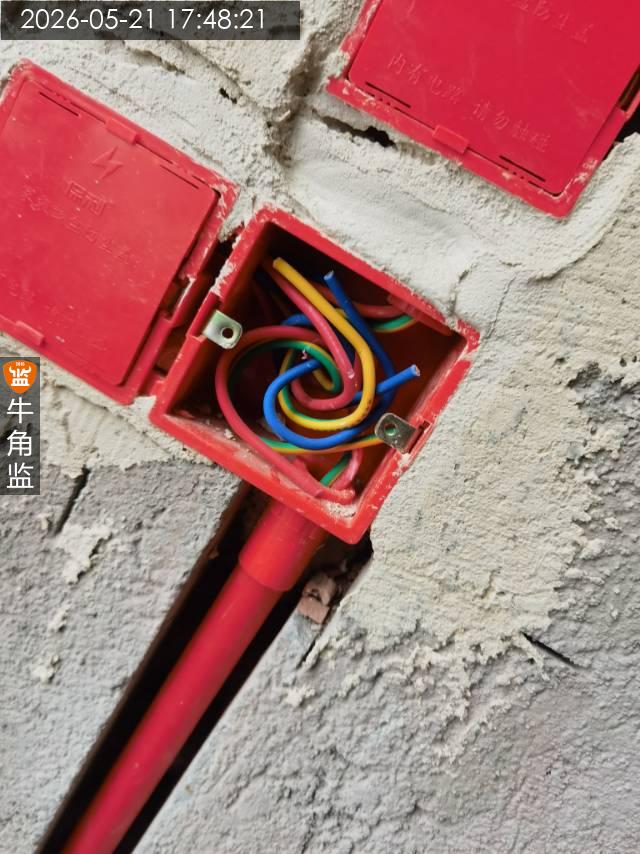

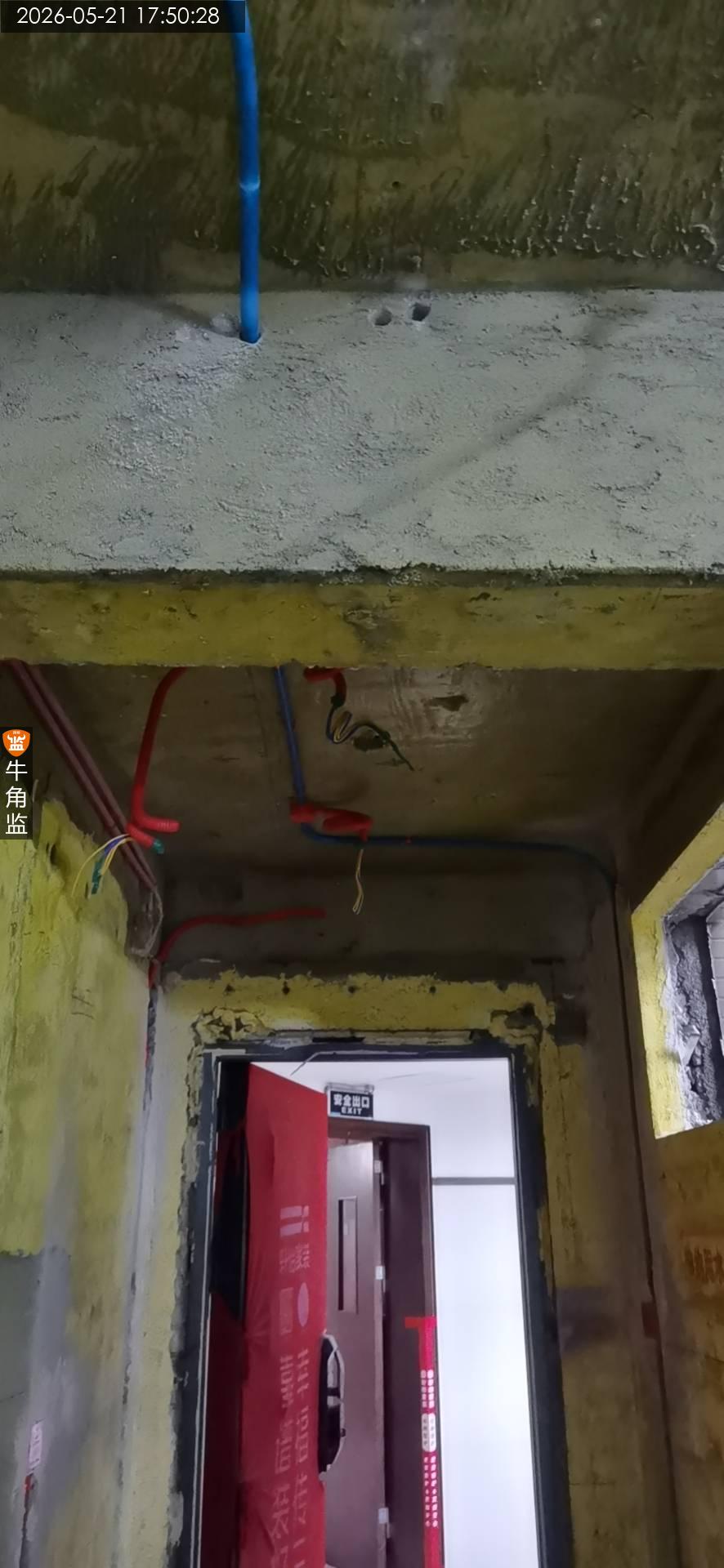

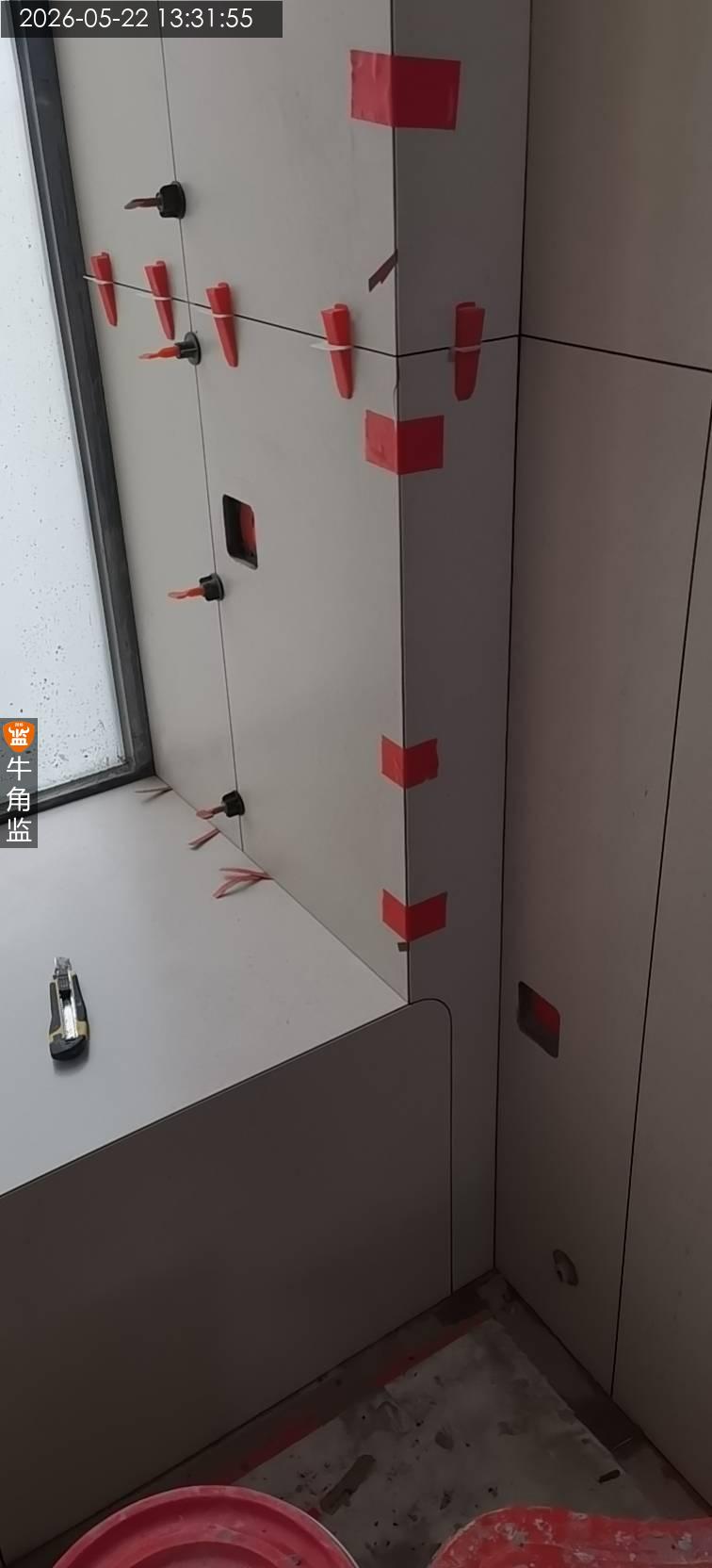

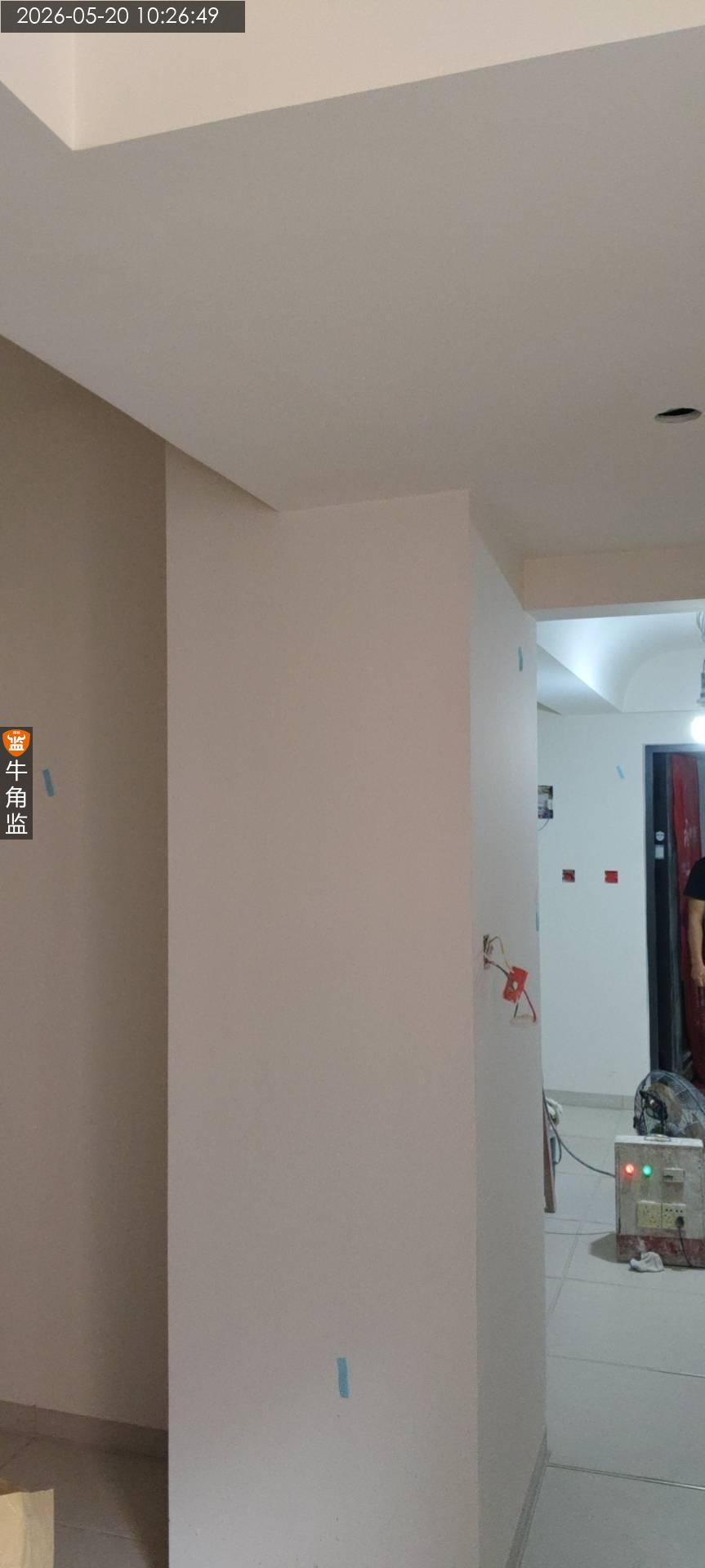

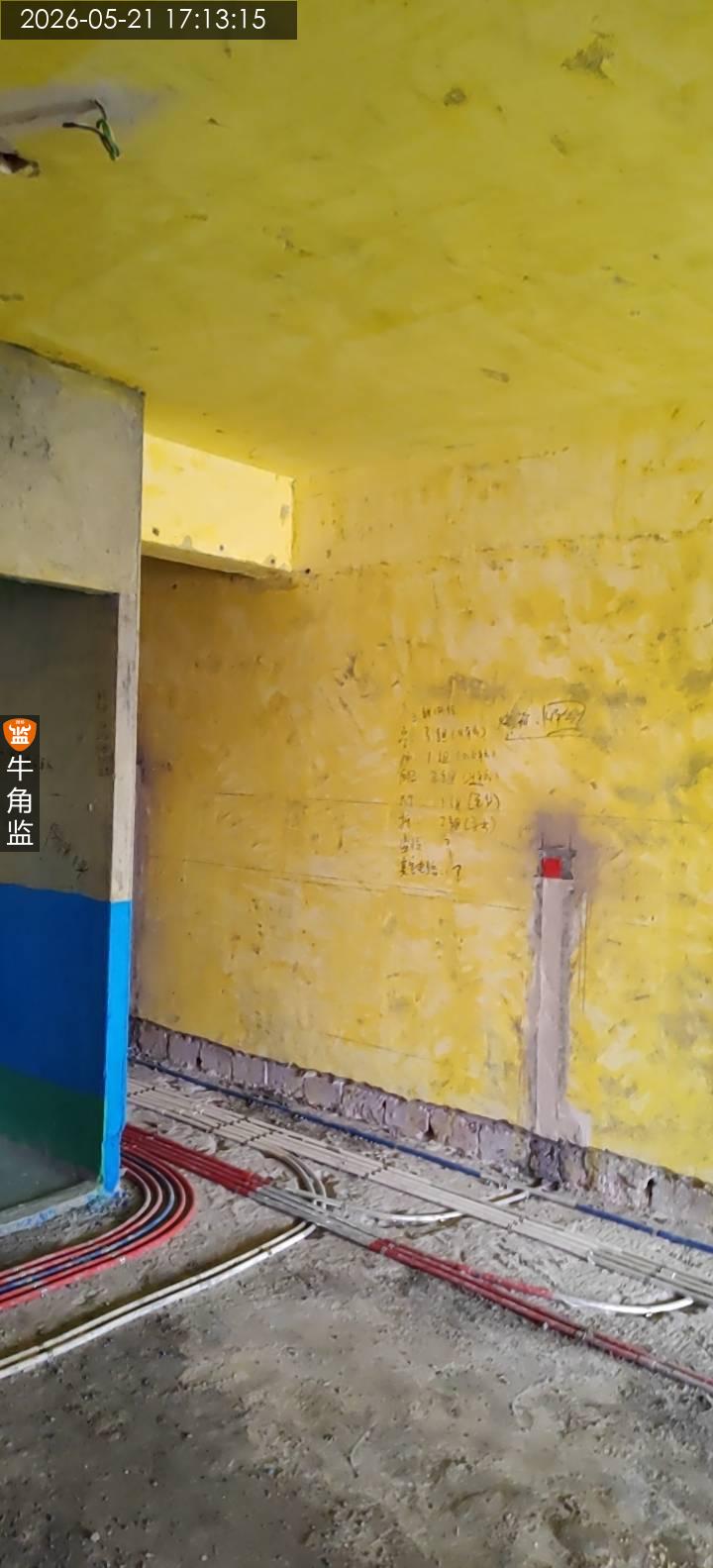

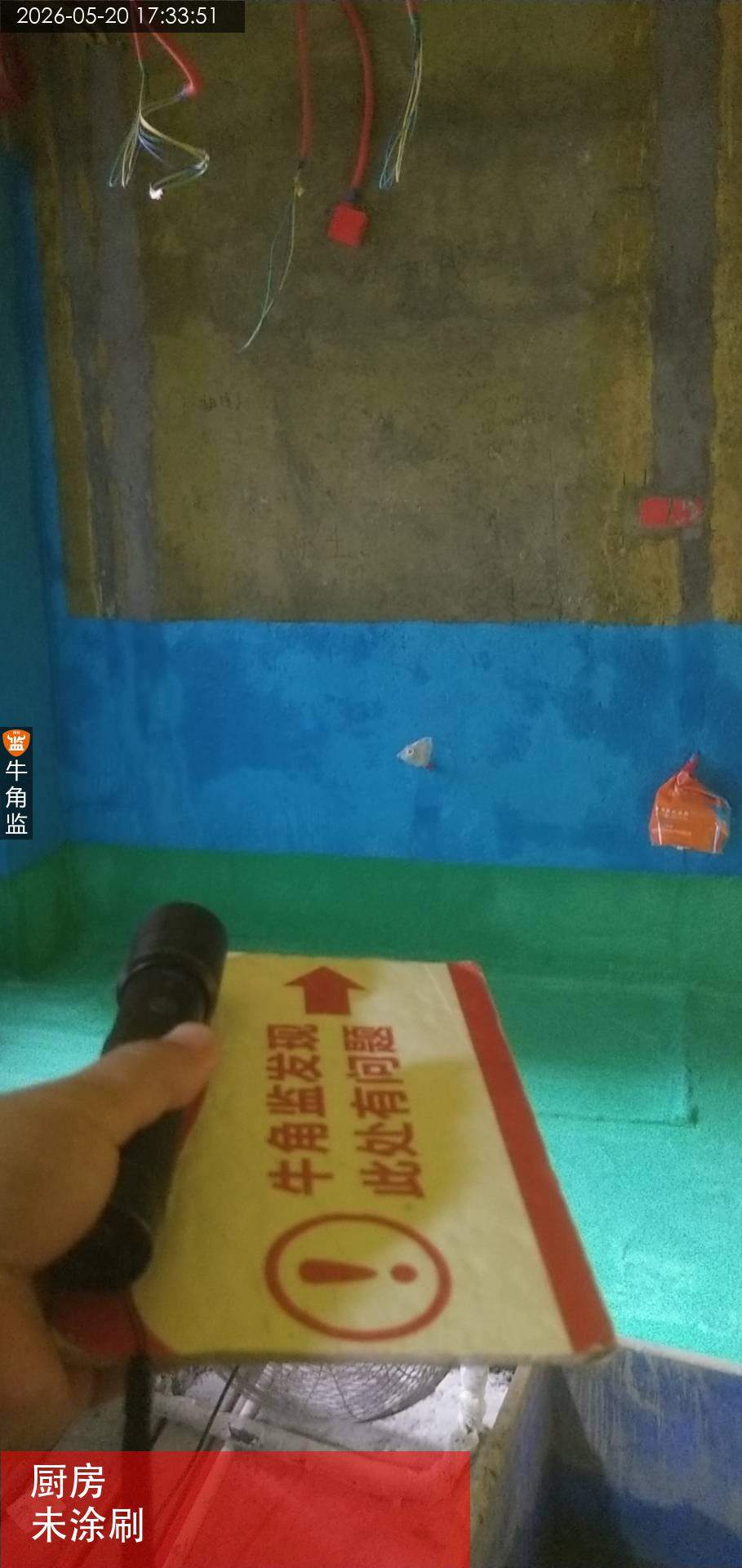

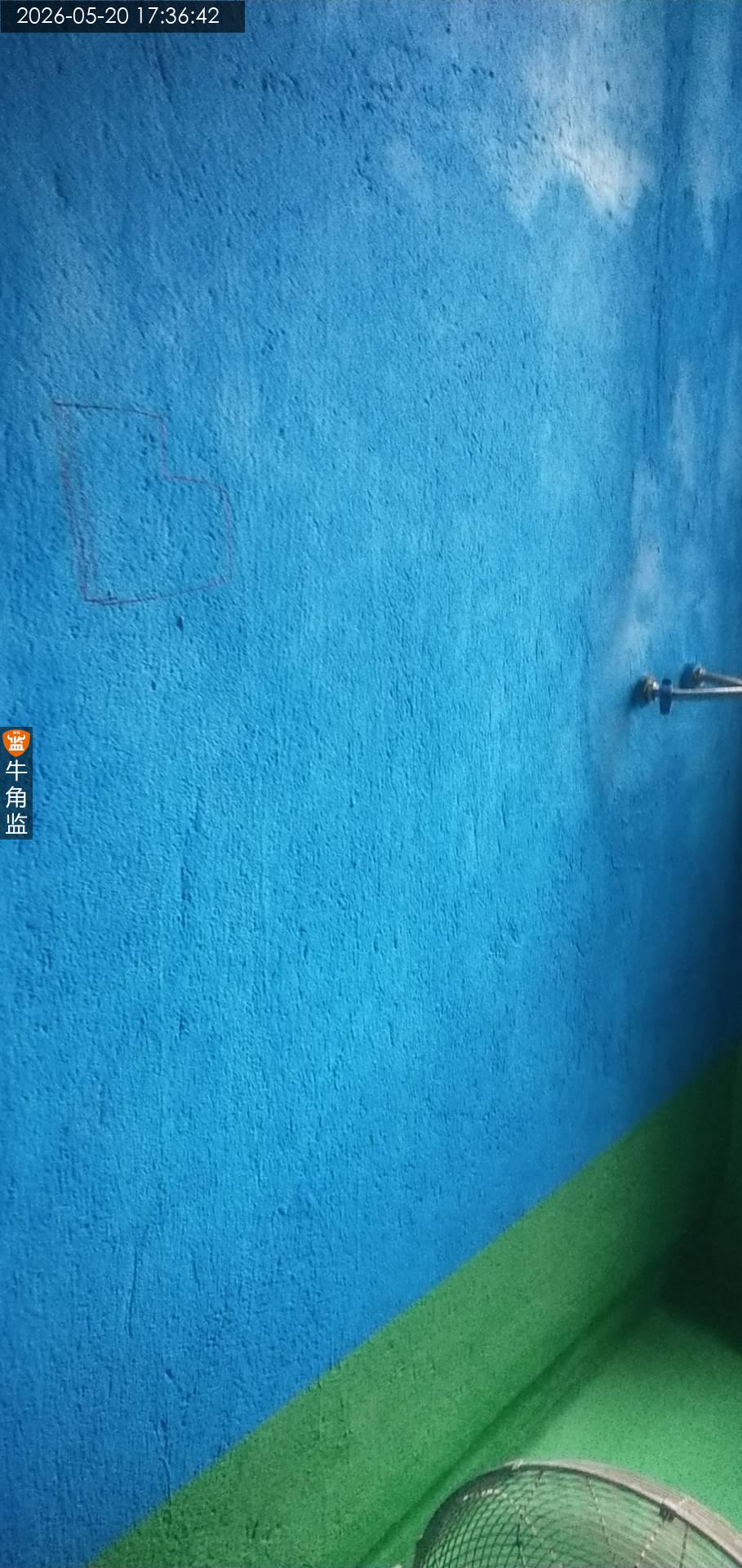

1、厨房梁批荡没处理存在空鼓,以及卫生间局部批荡没处理。;整改建议:需要进行拆除干净处理。管道位置拆除批荡或对打磨处理。

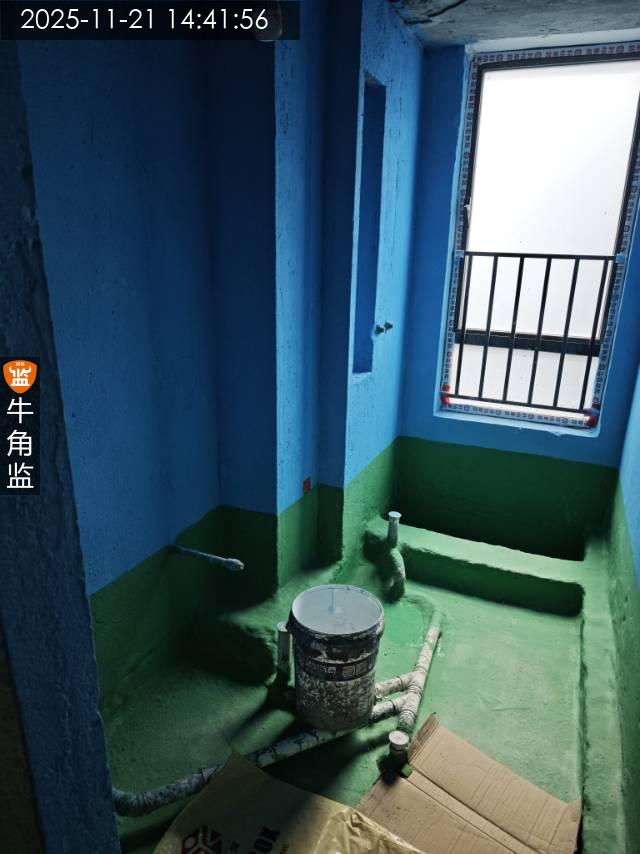

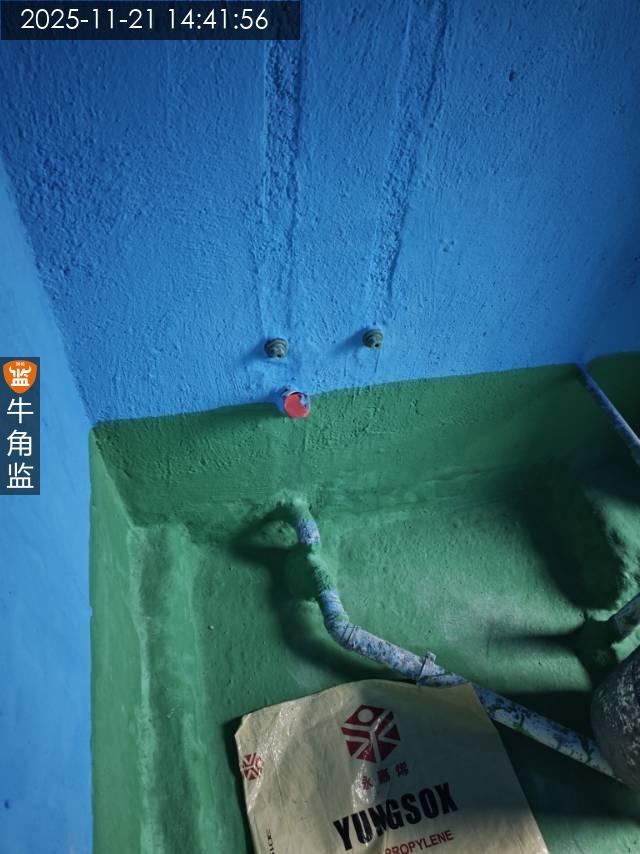

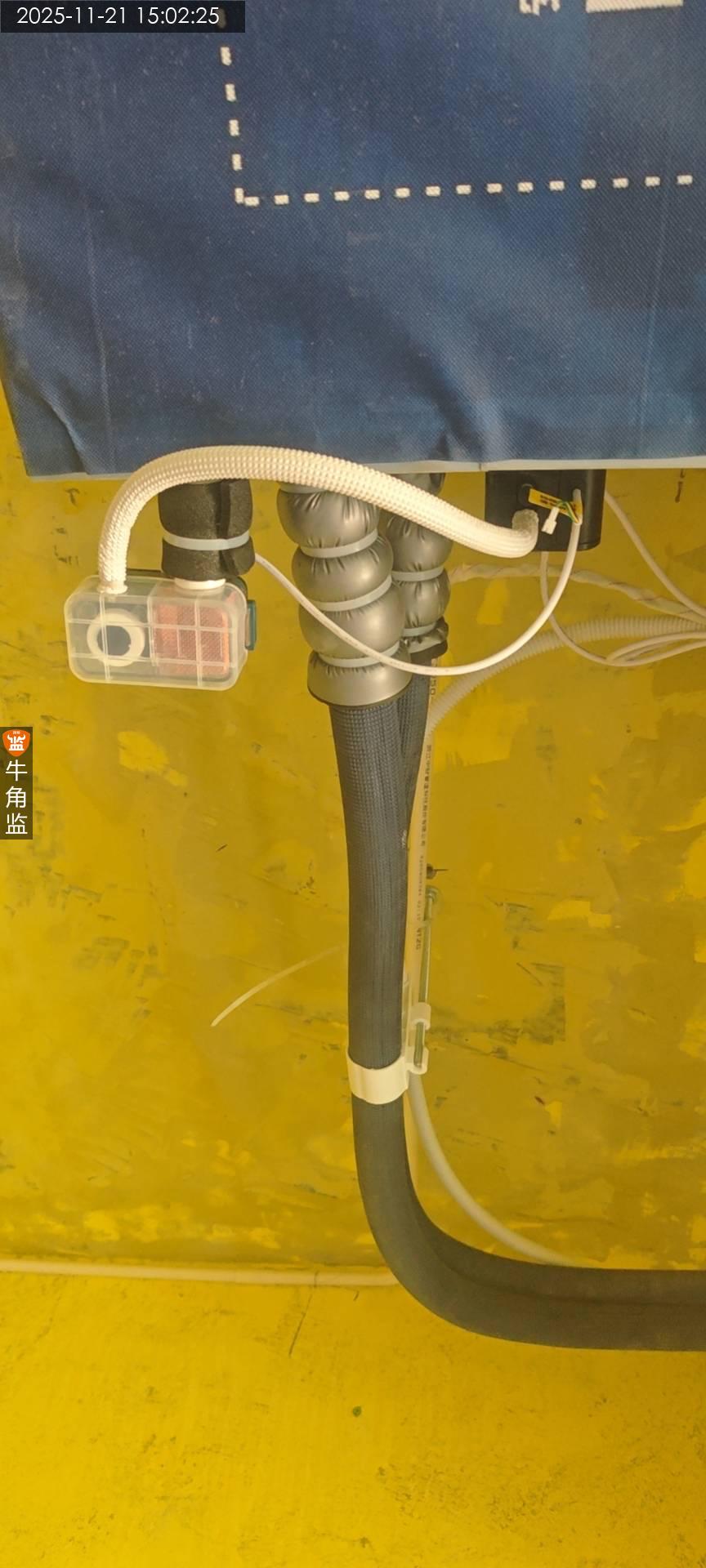

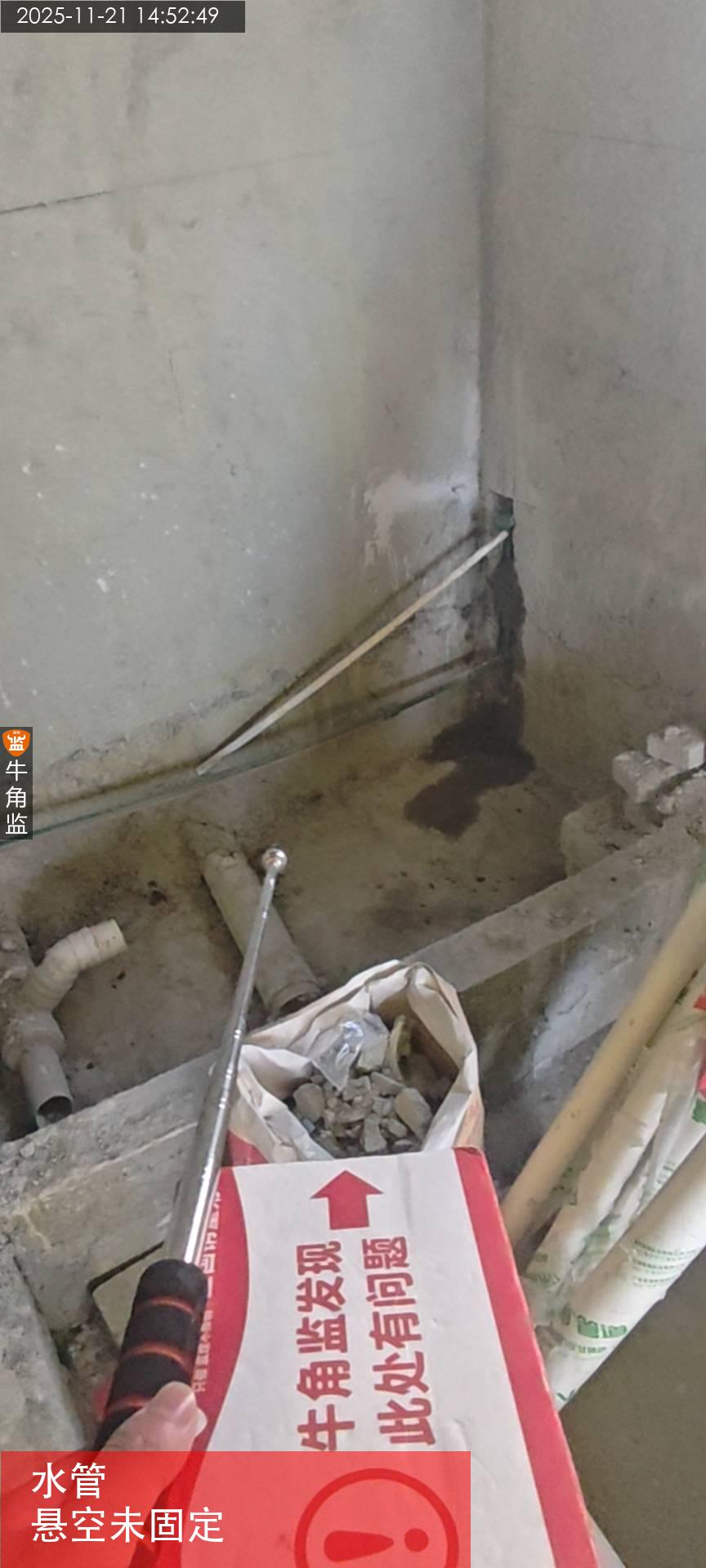

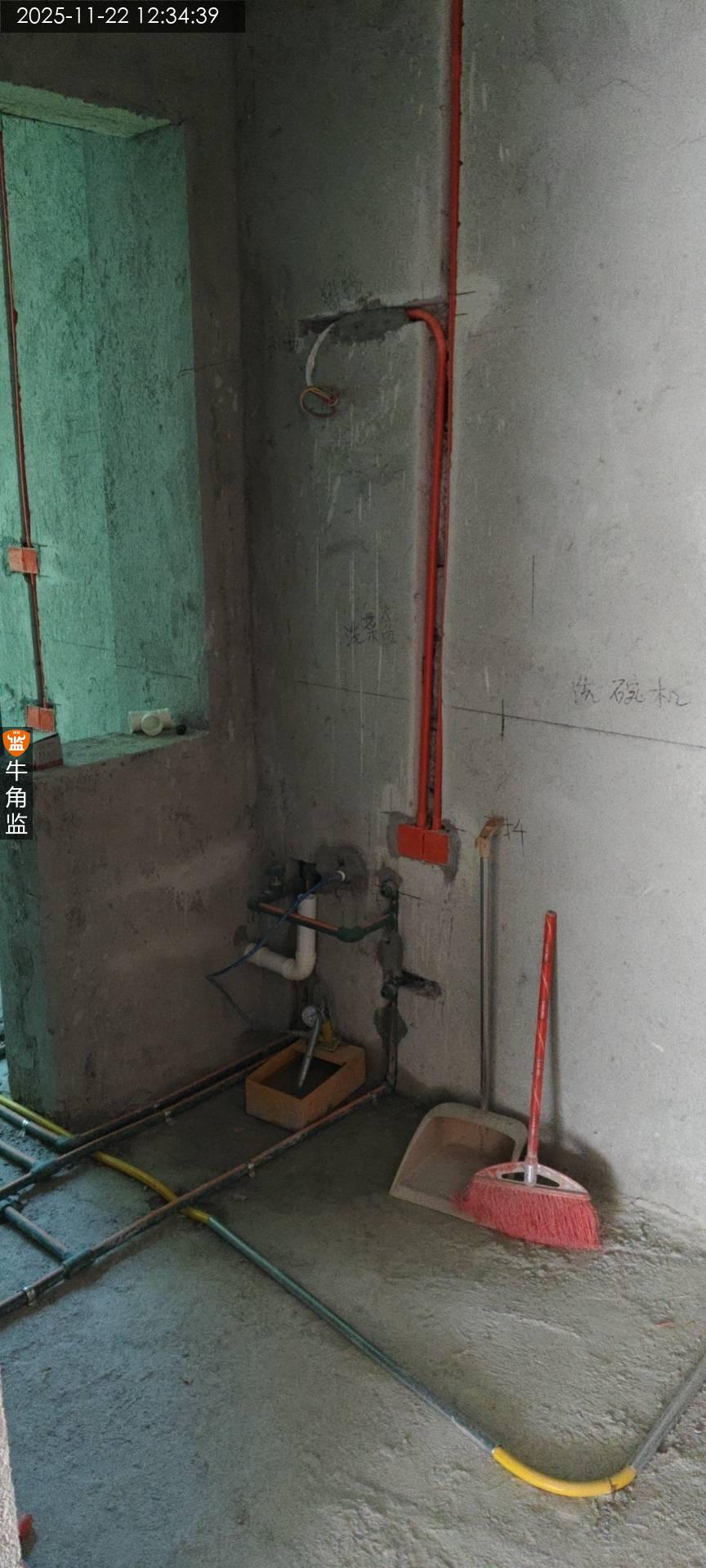

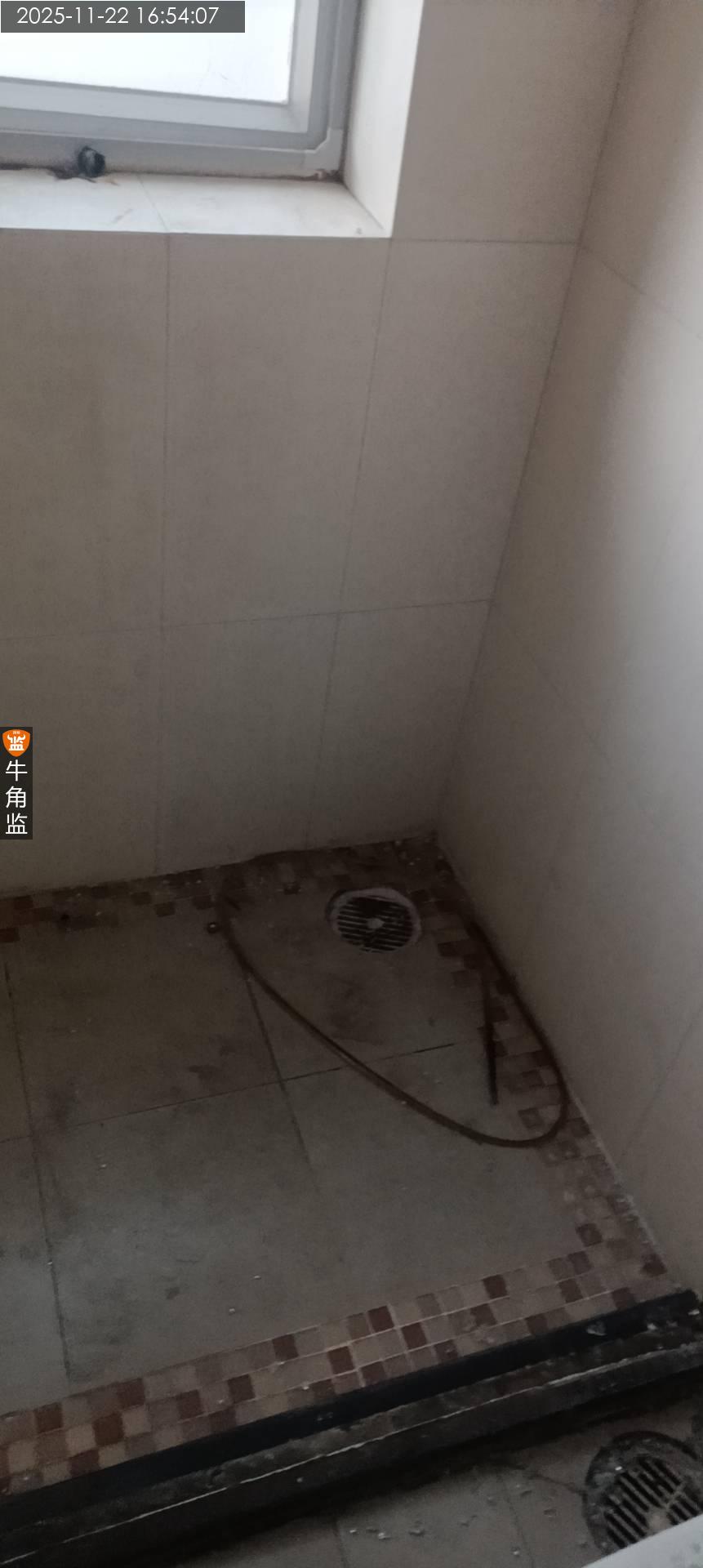

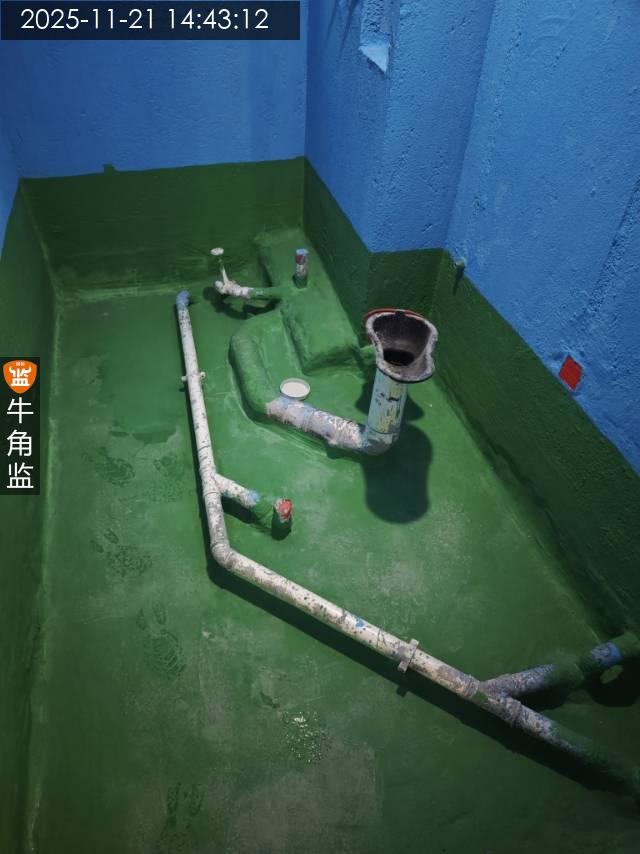

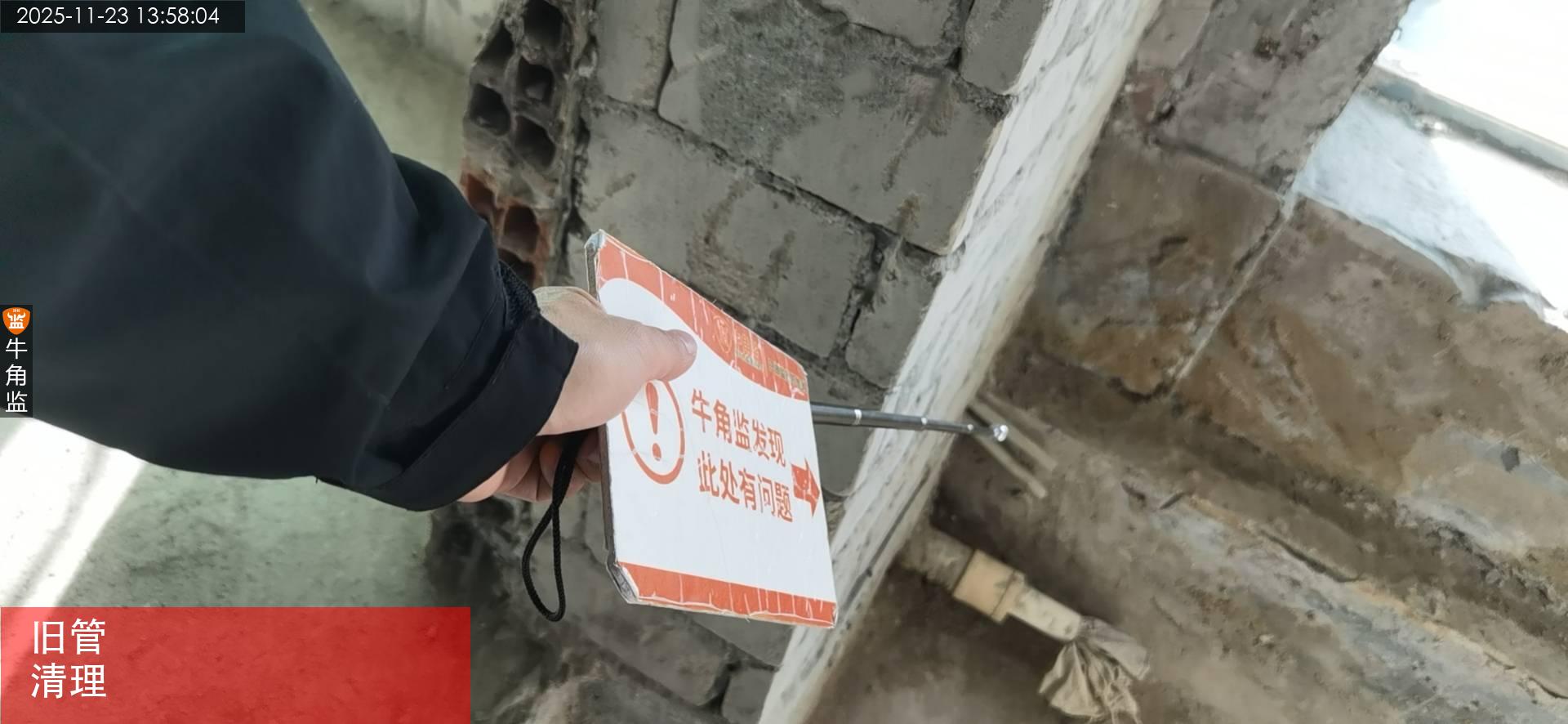

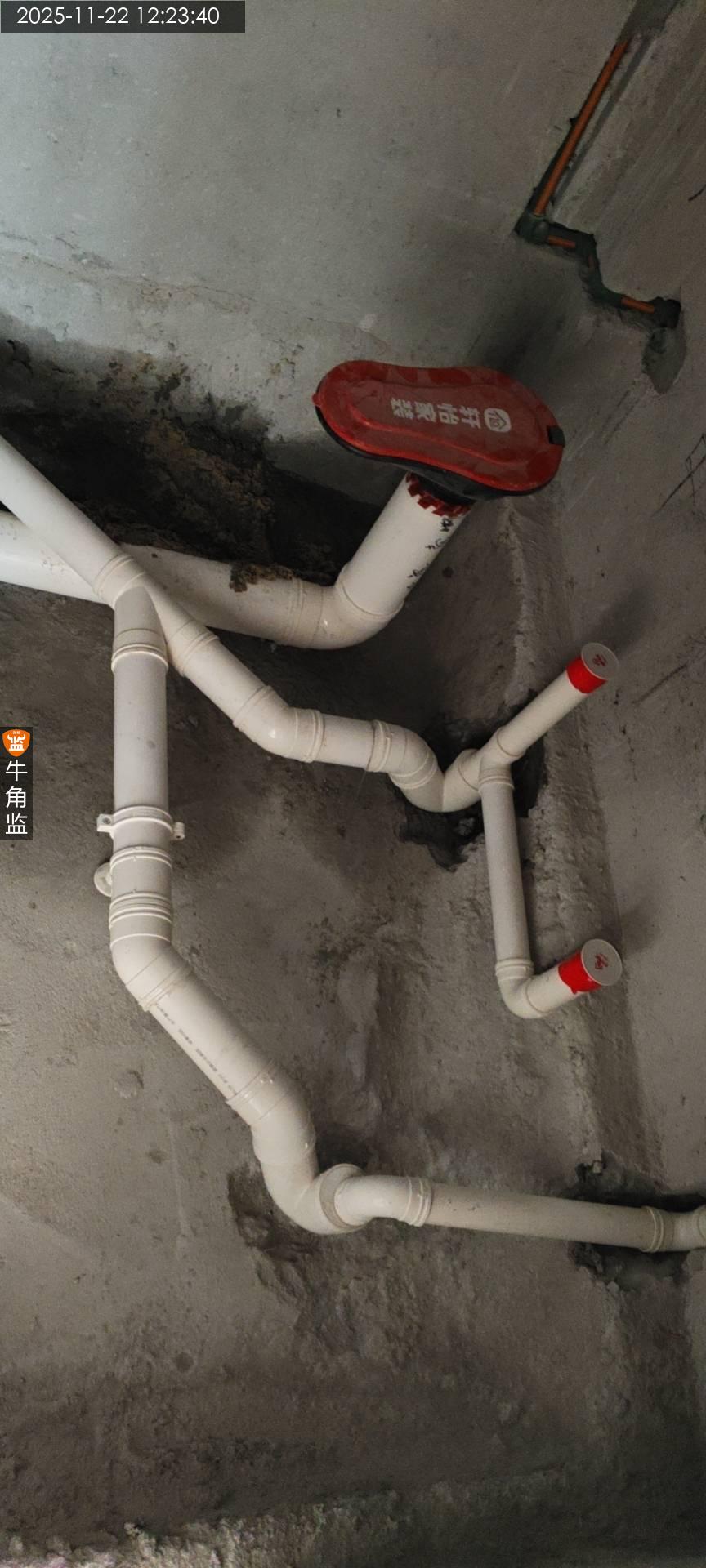

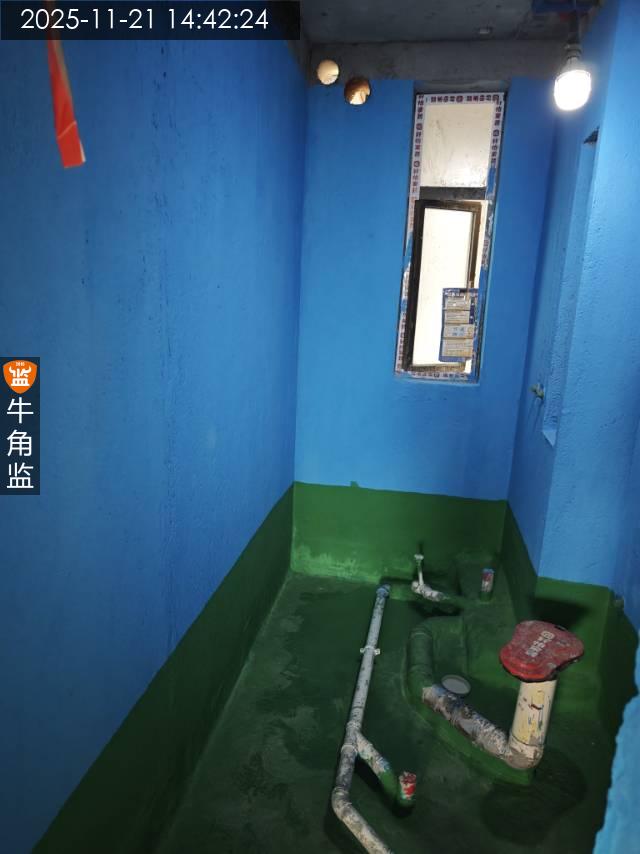

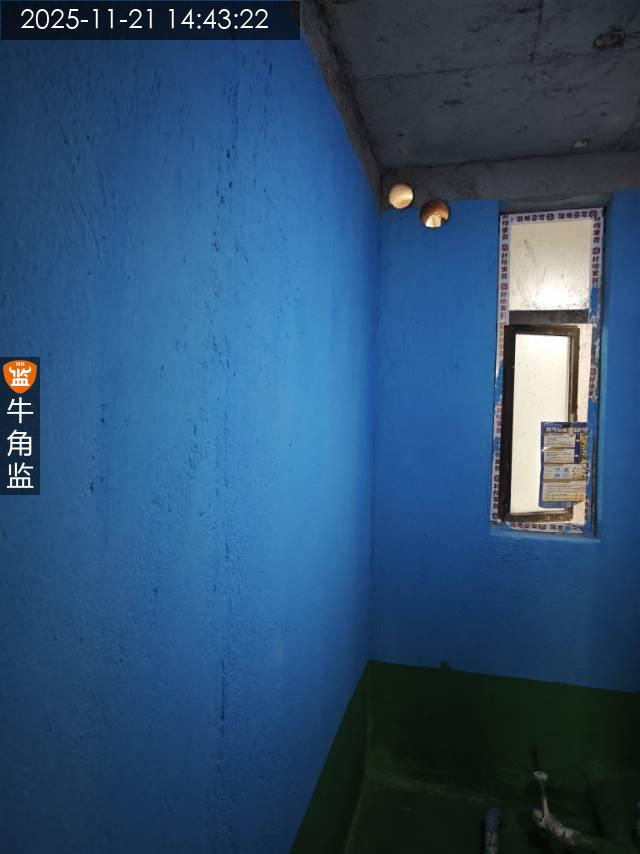

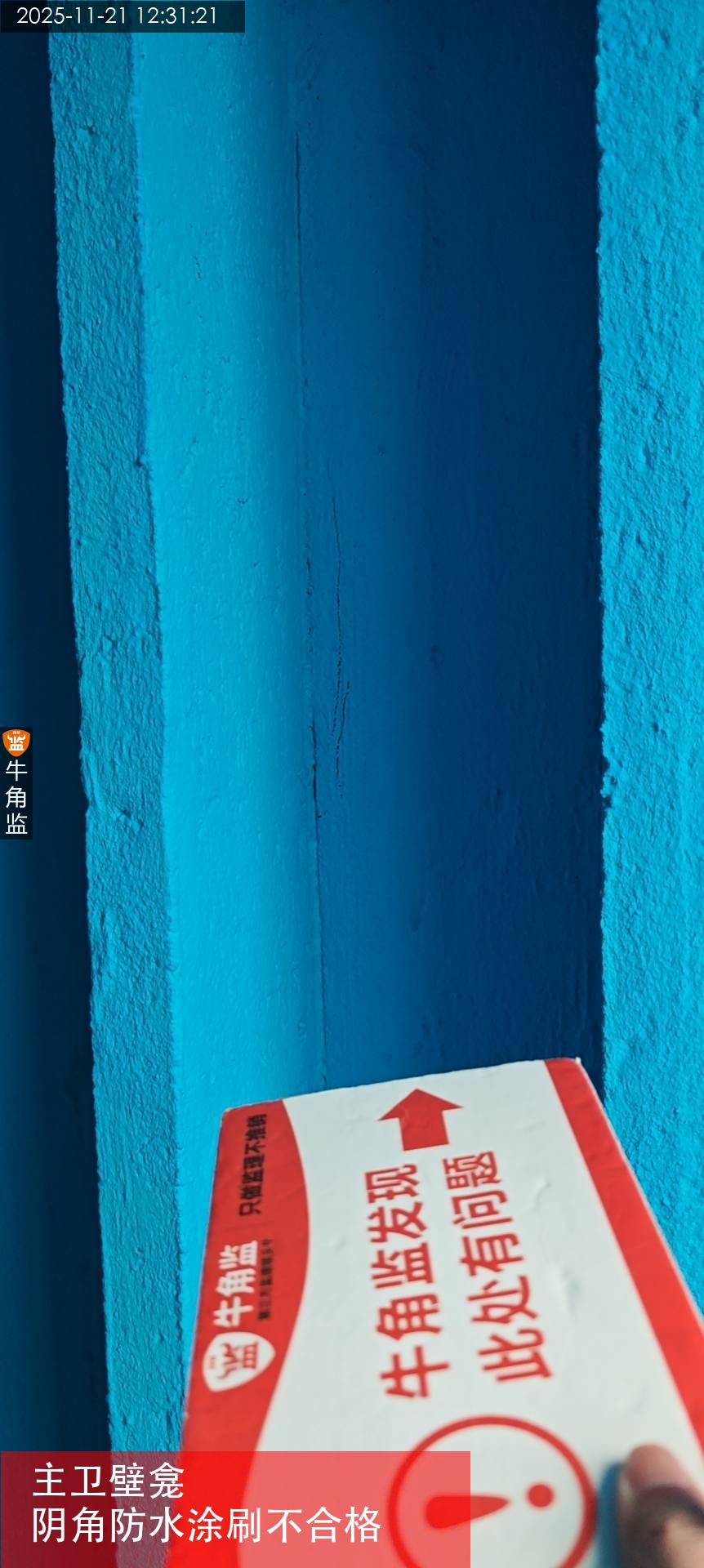

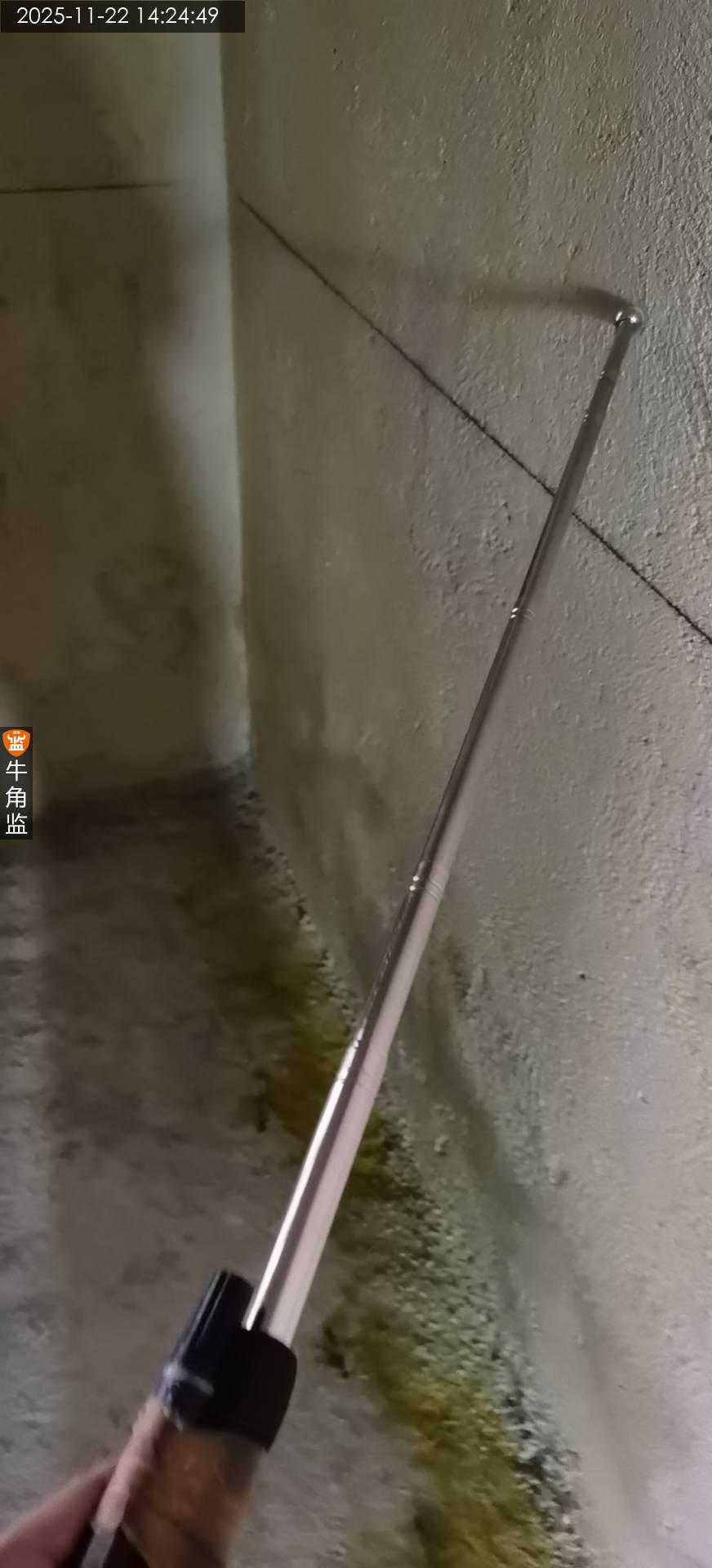

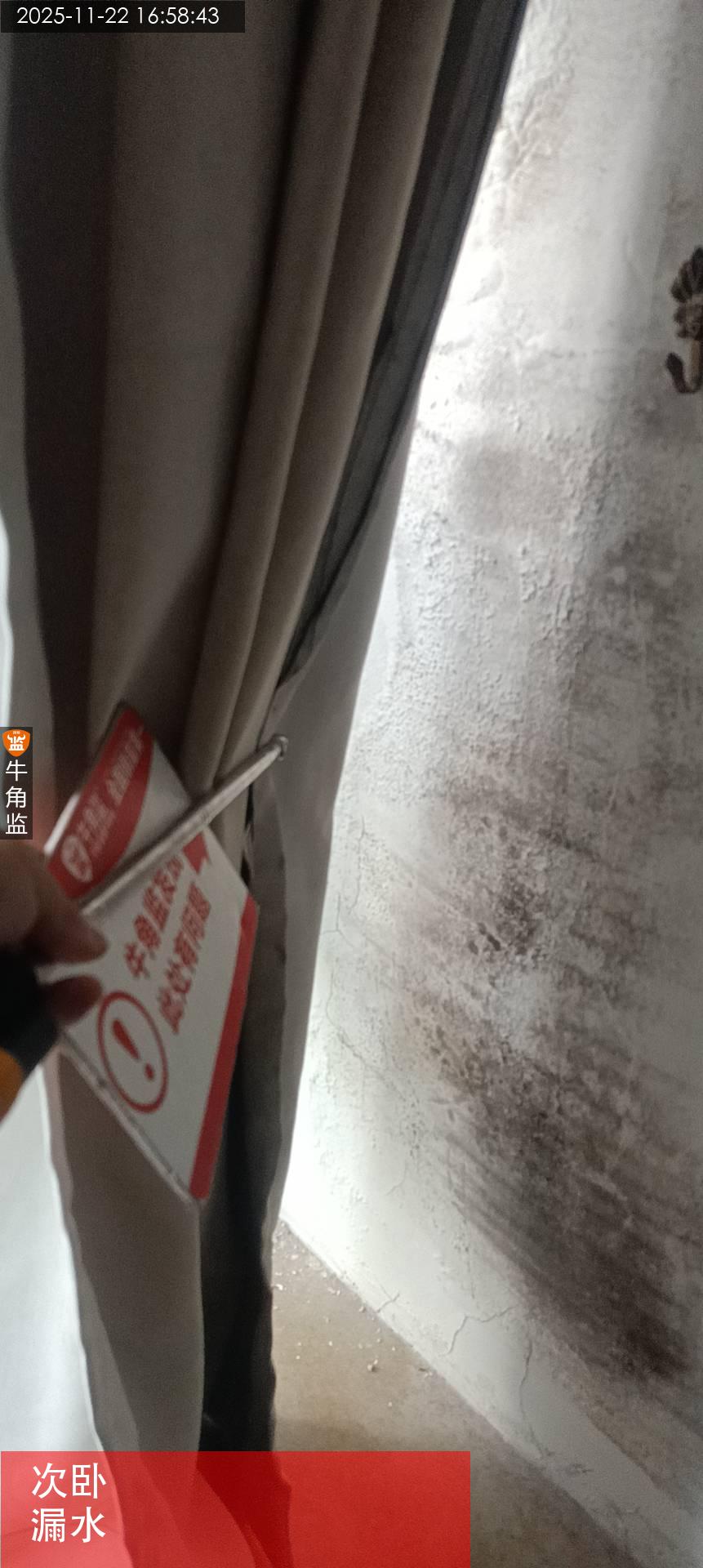

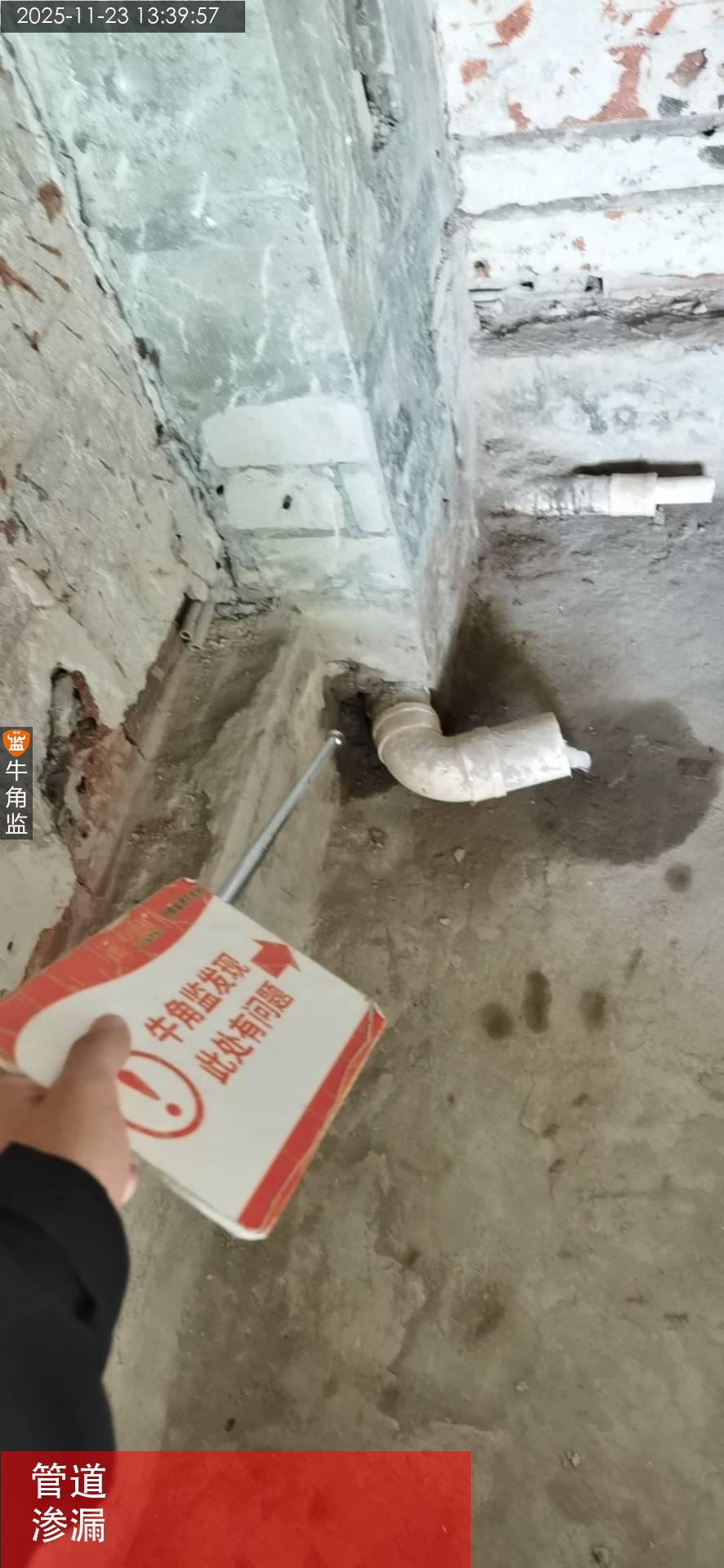

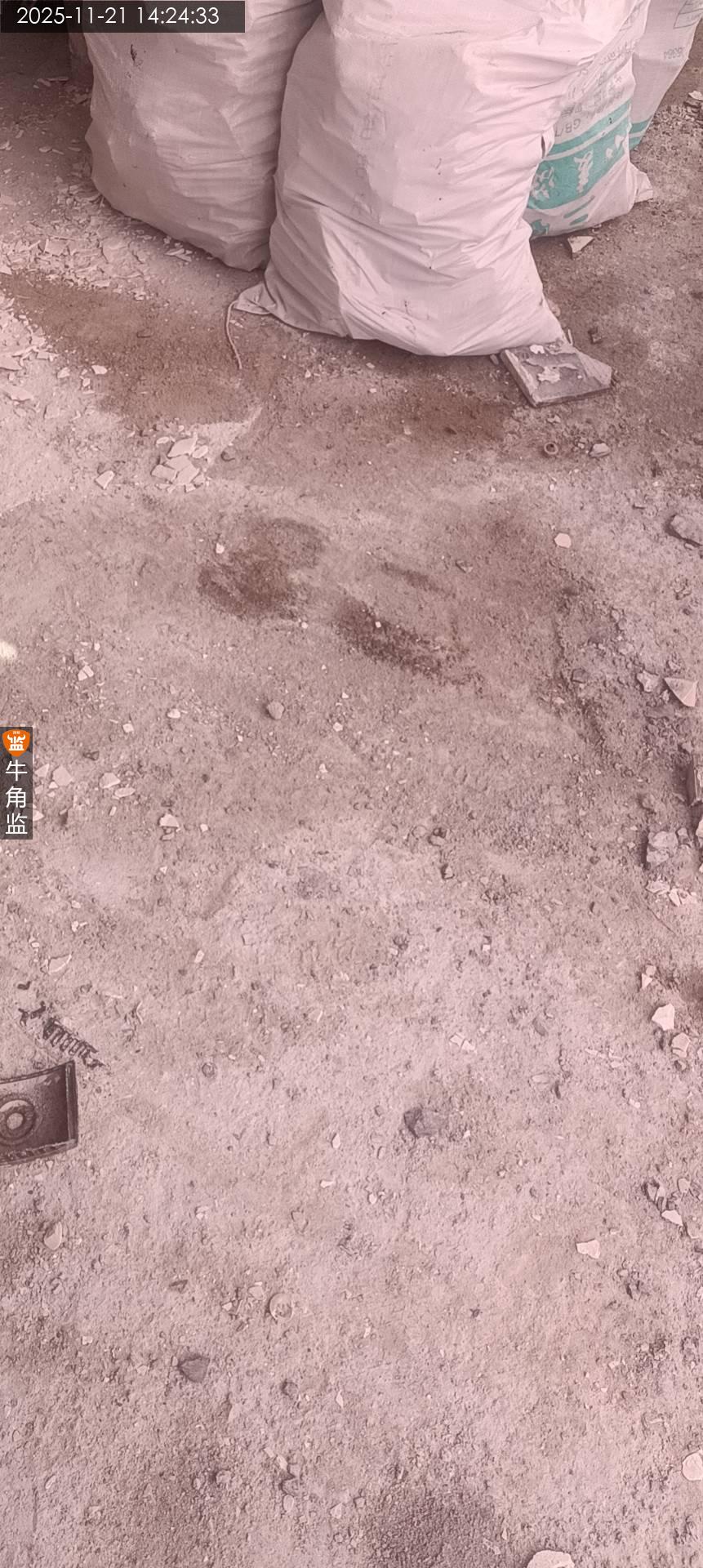

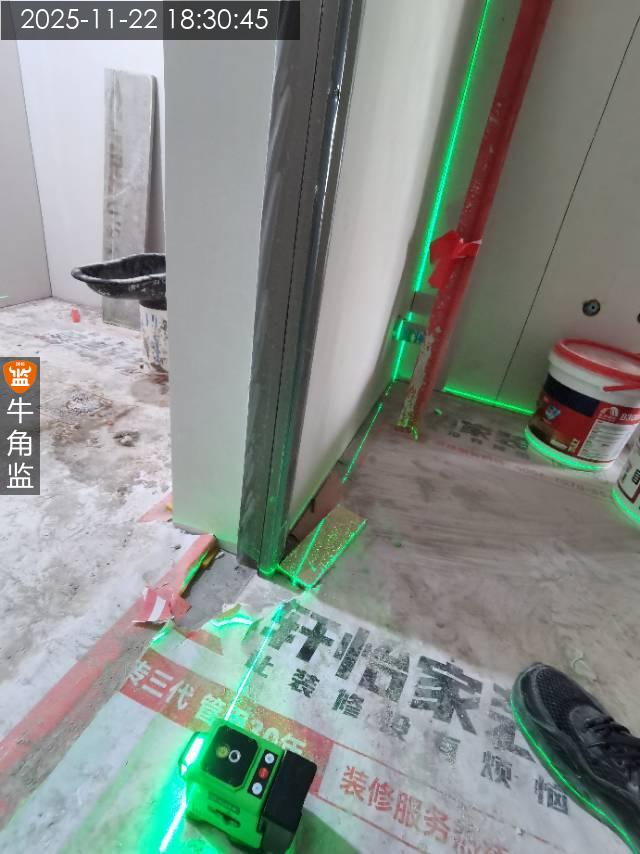

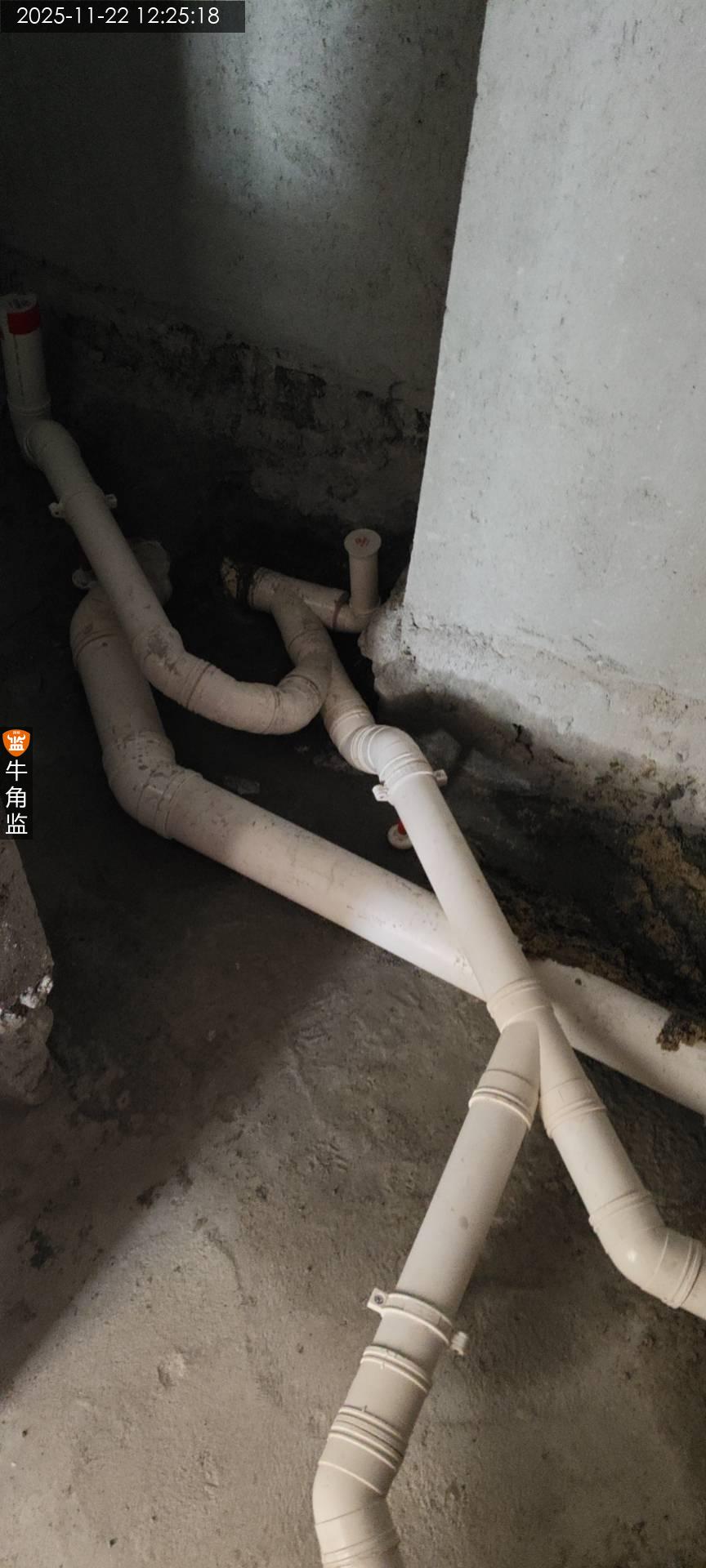

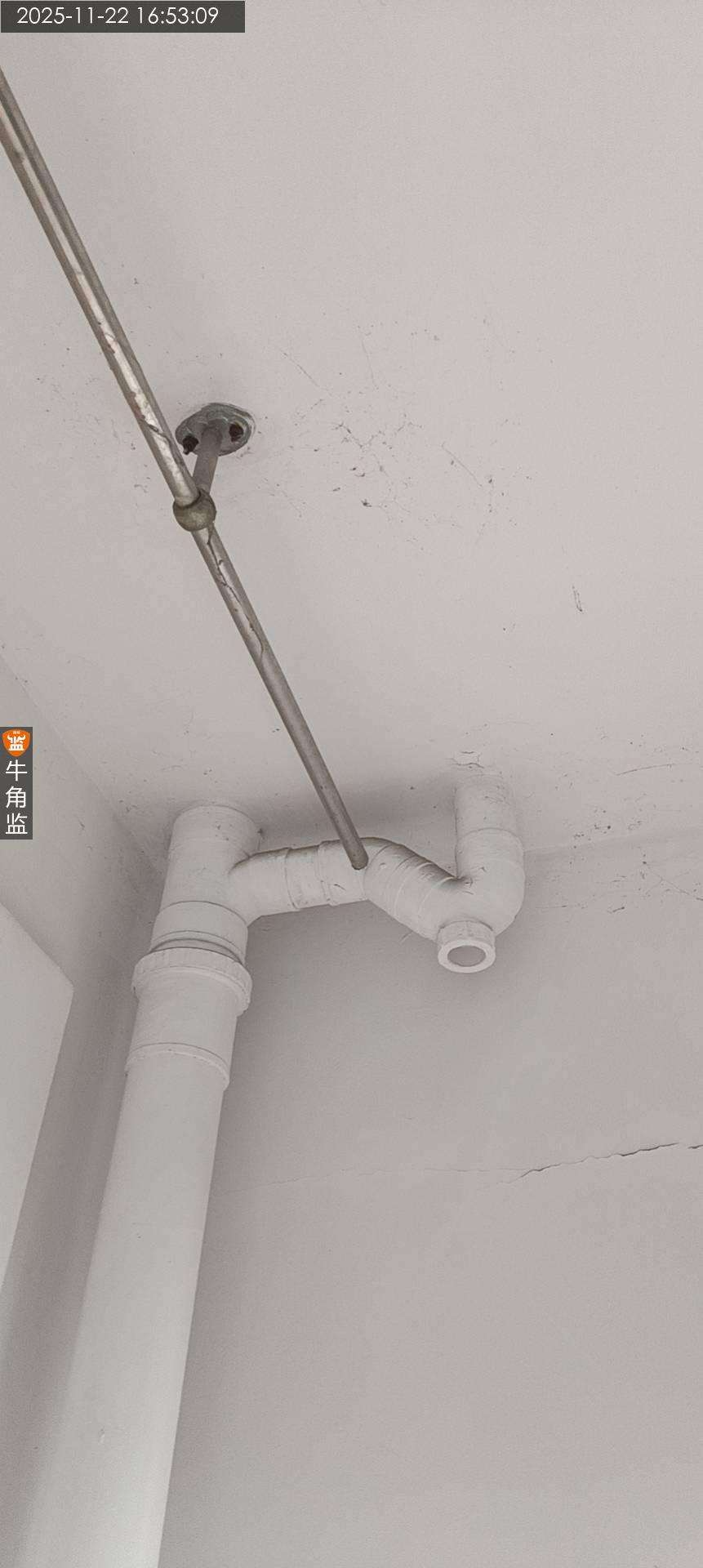

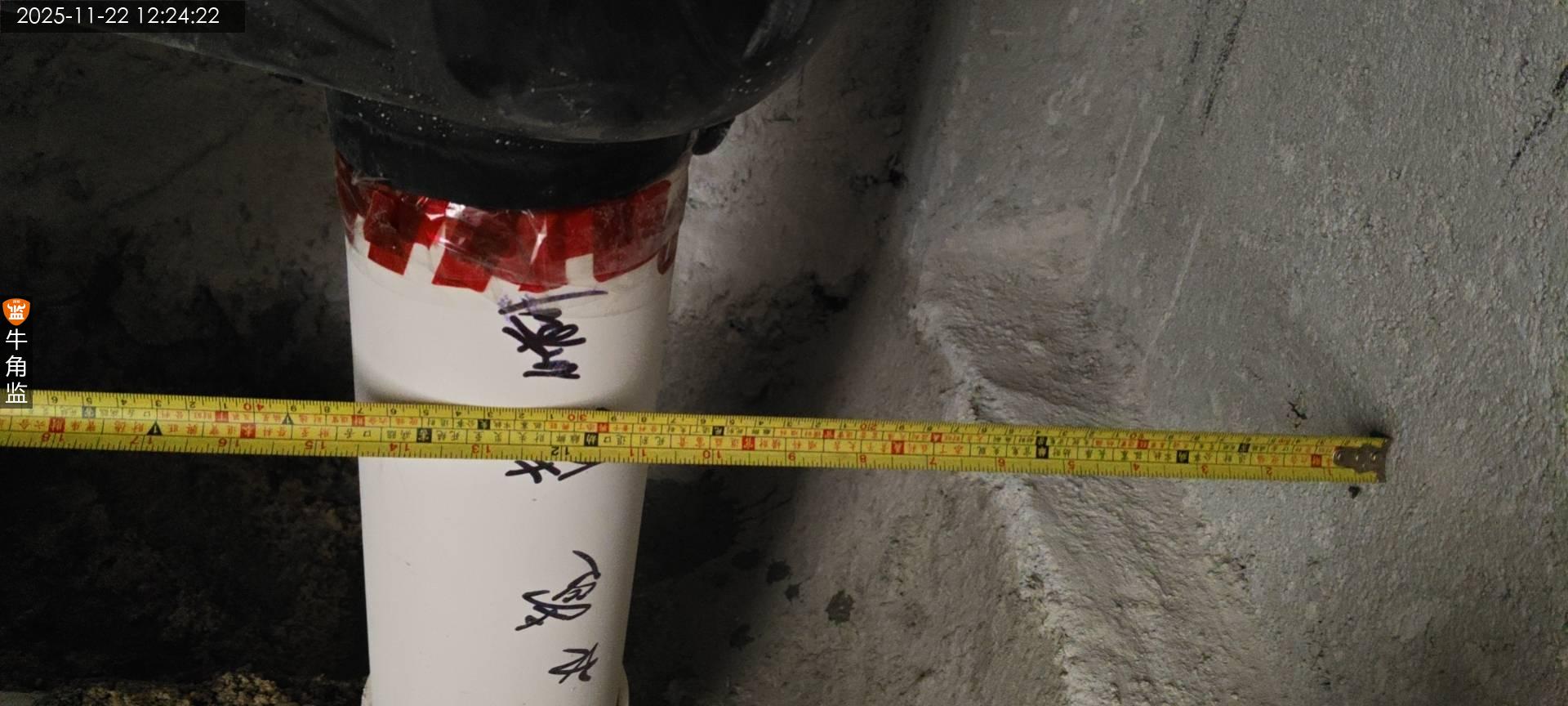

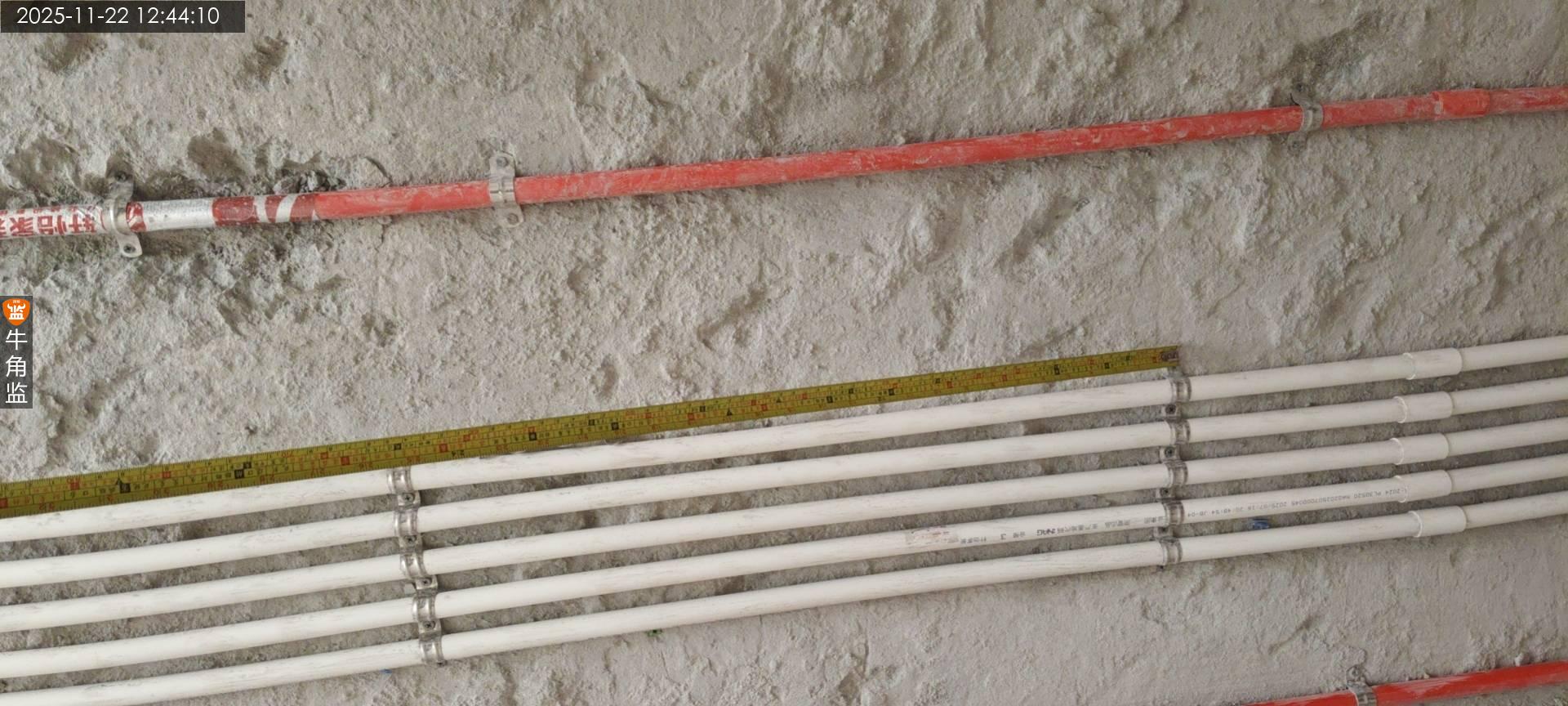

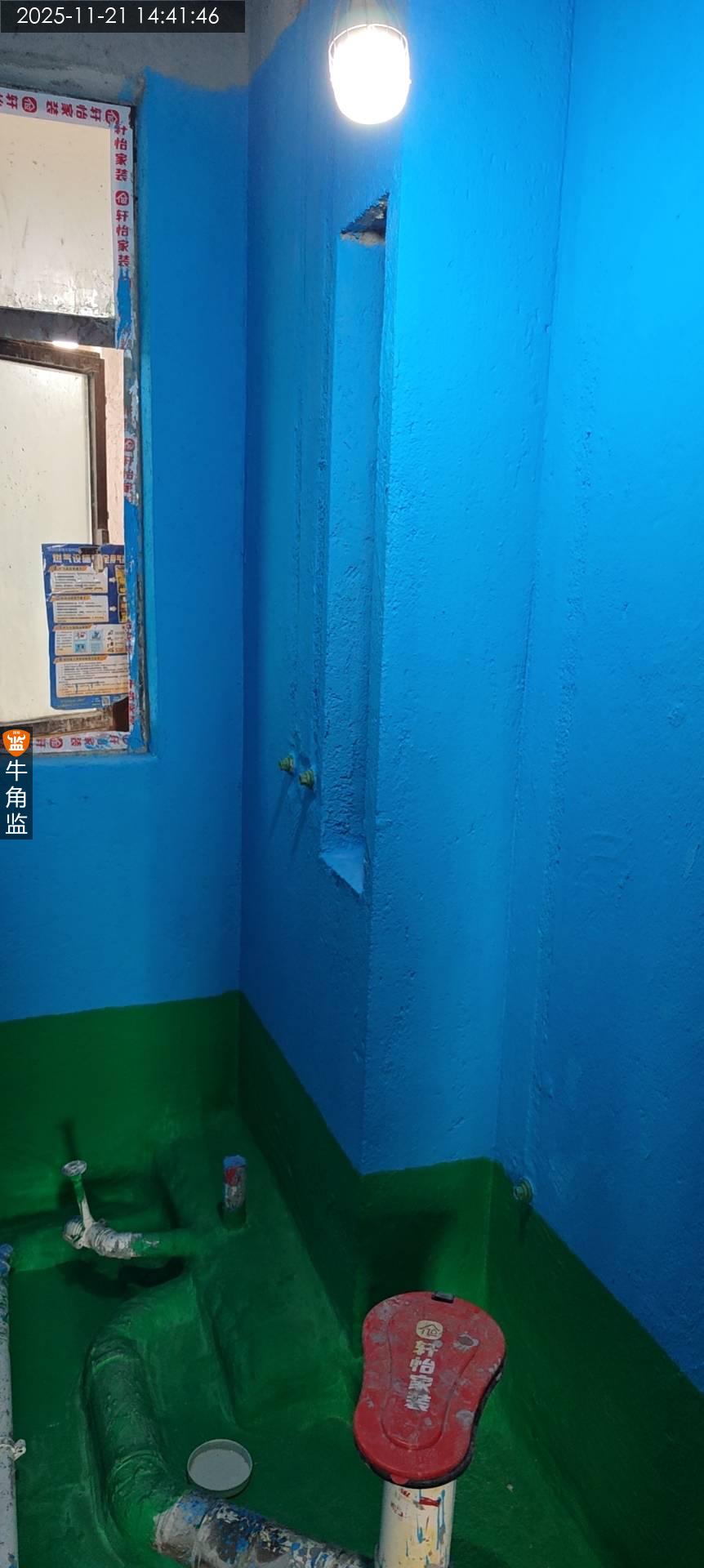

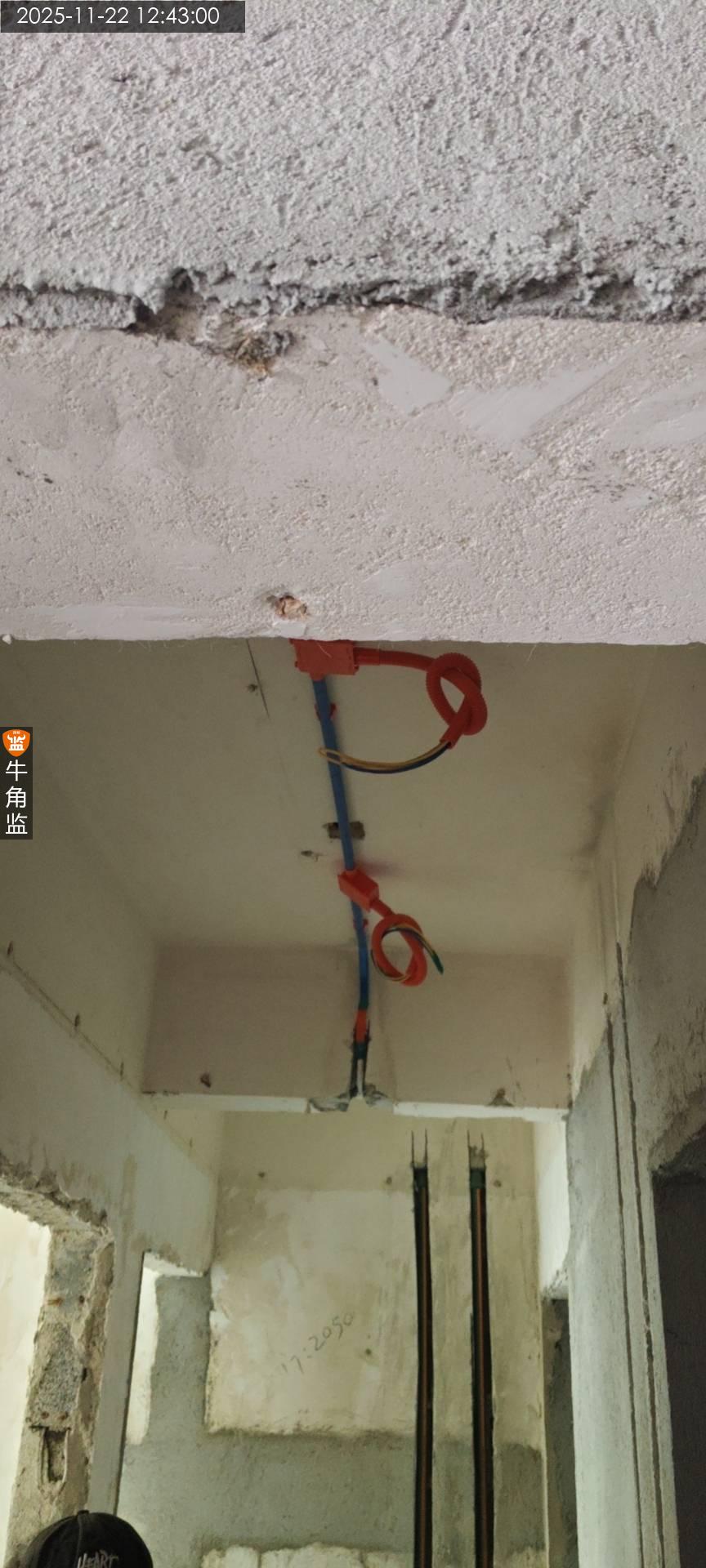

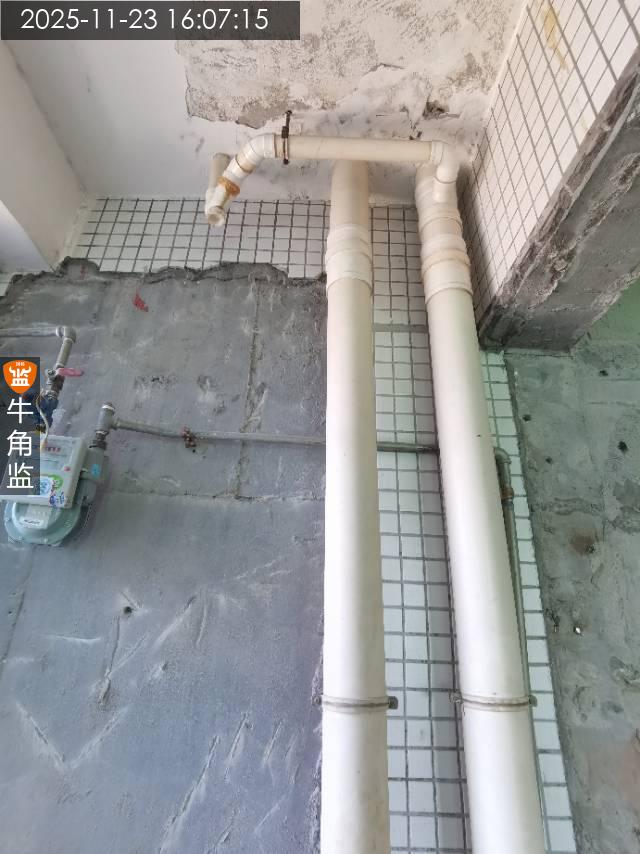

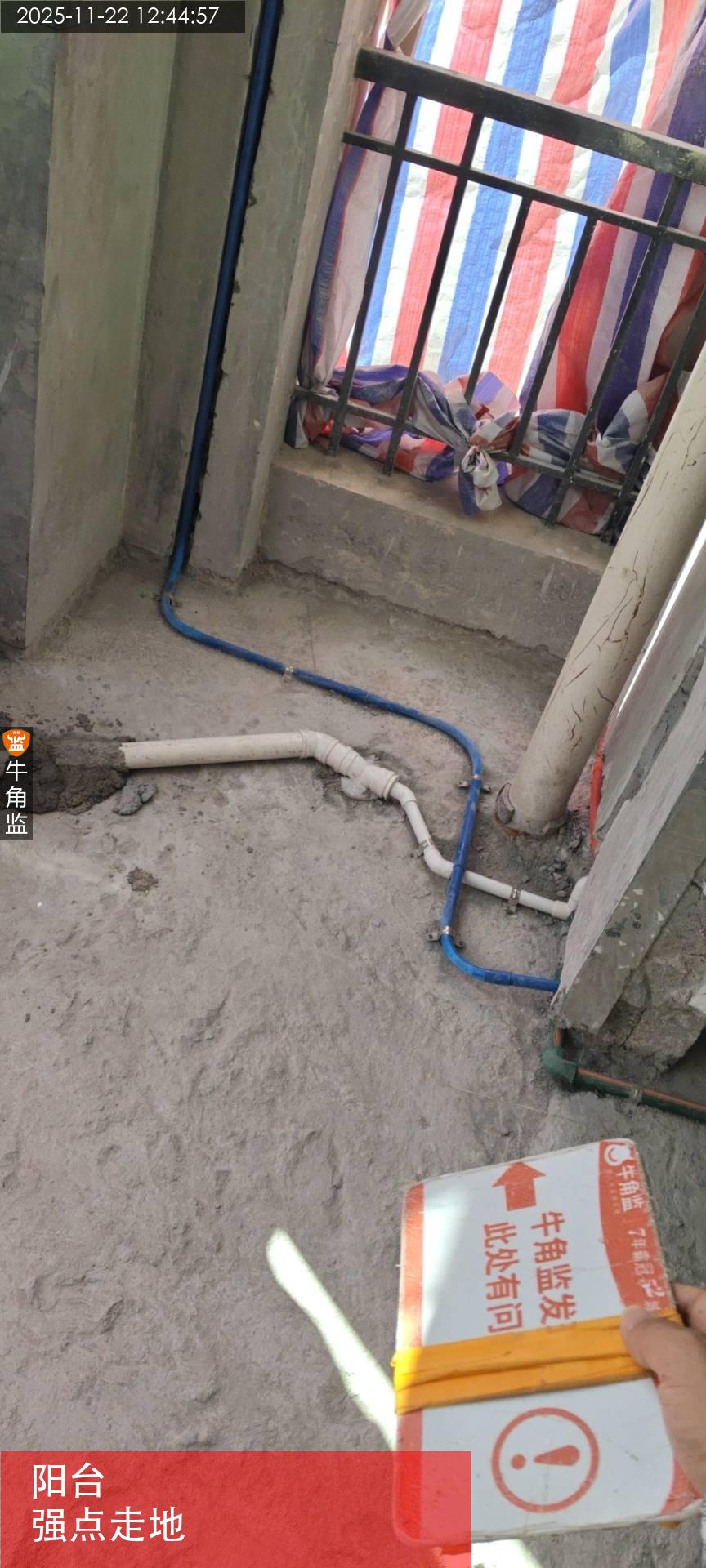

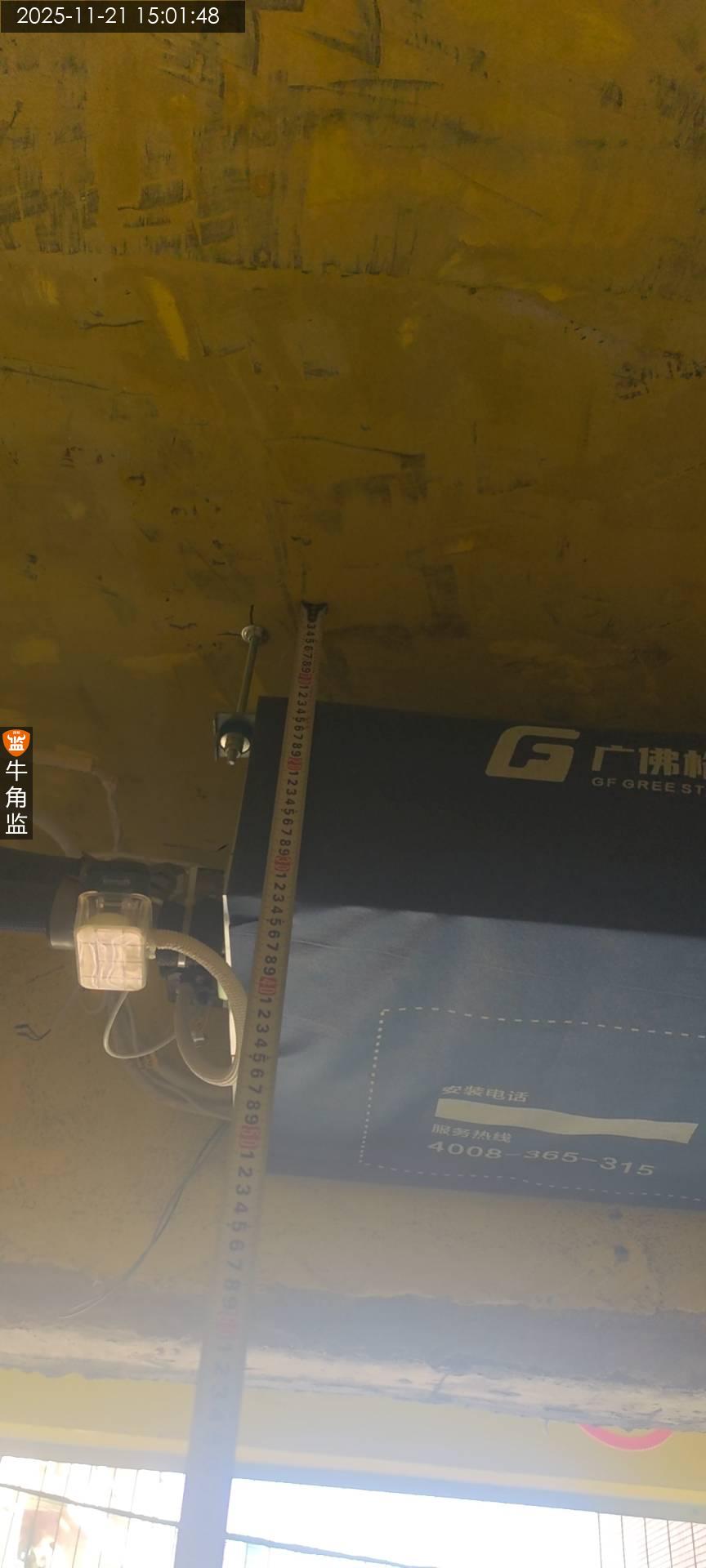

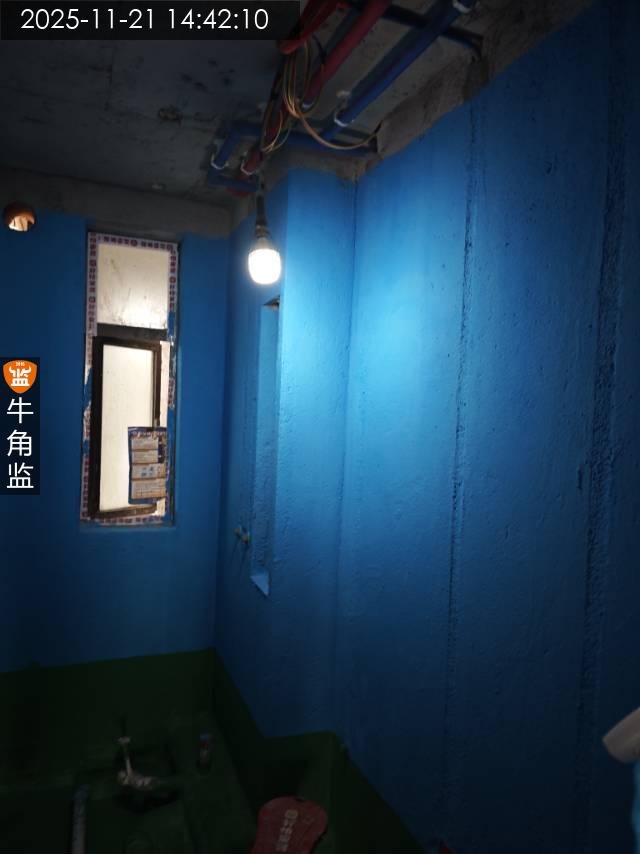

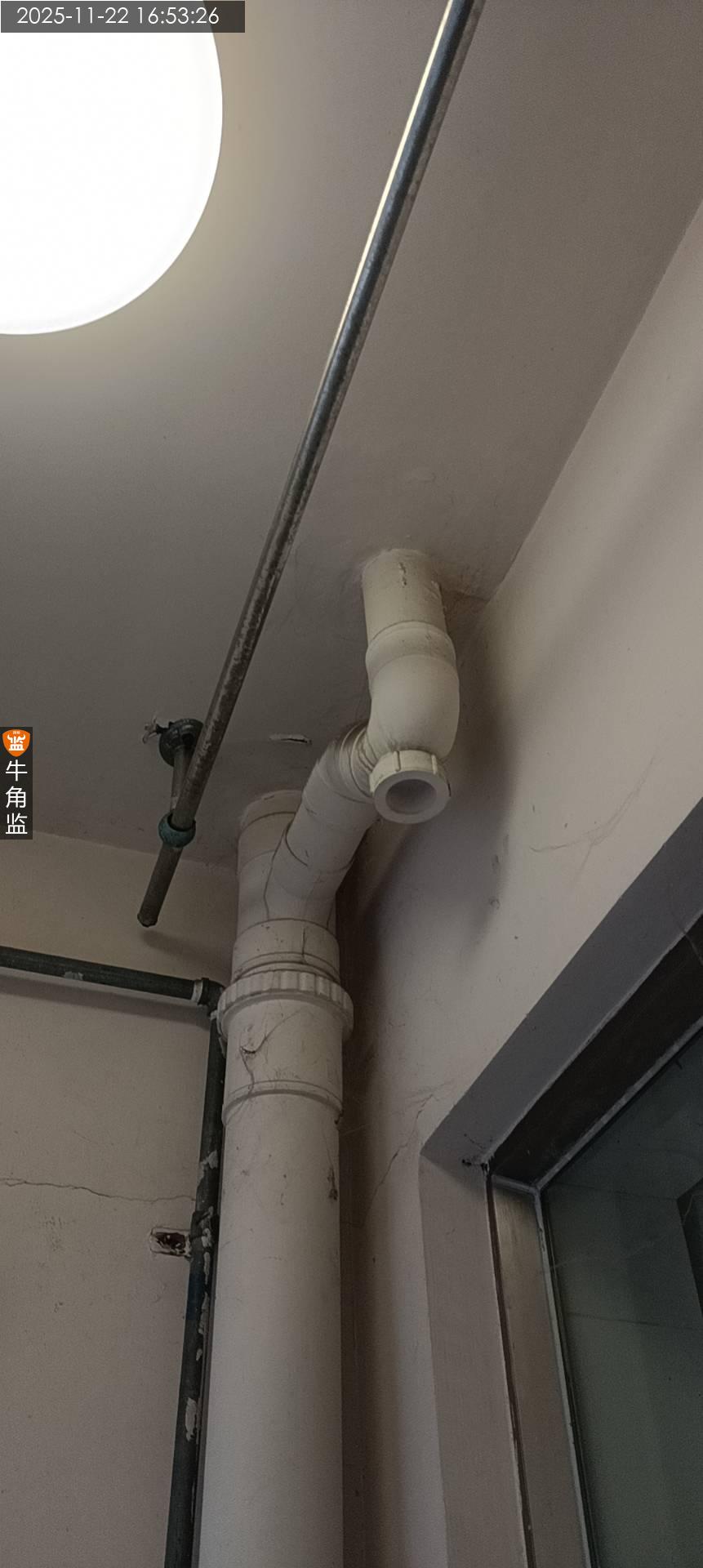

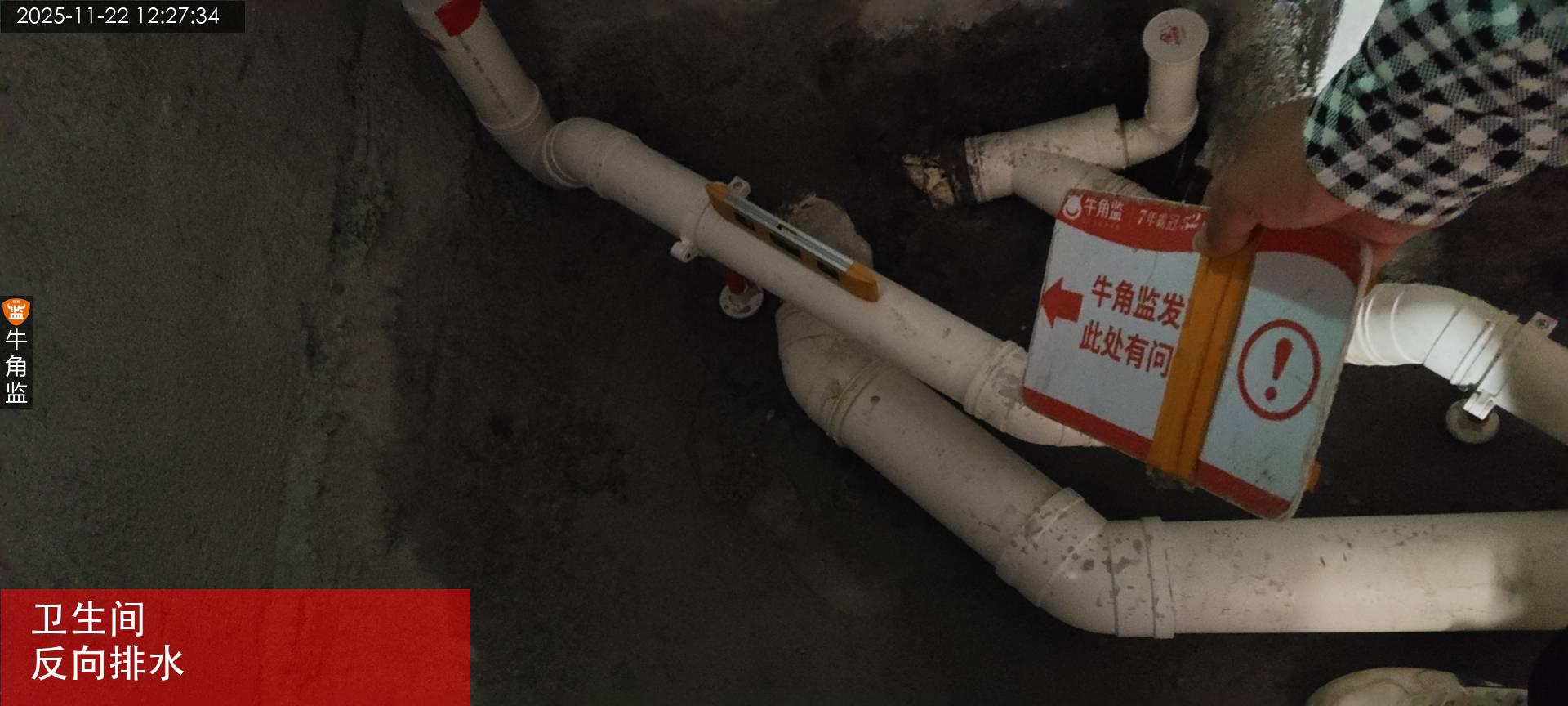

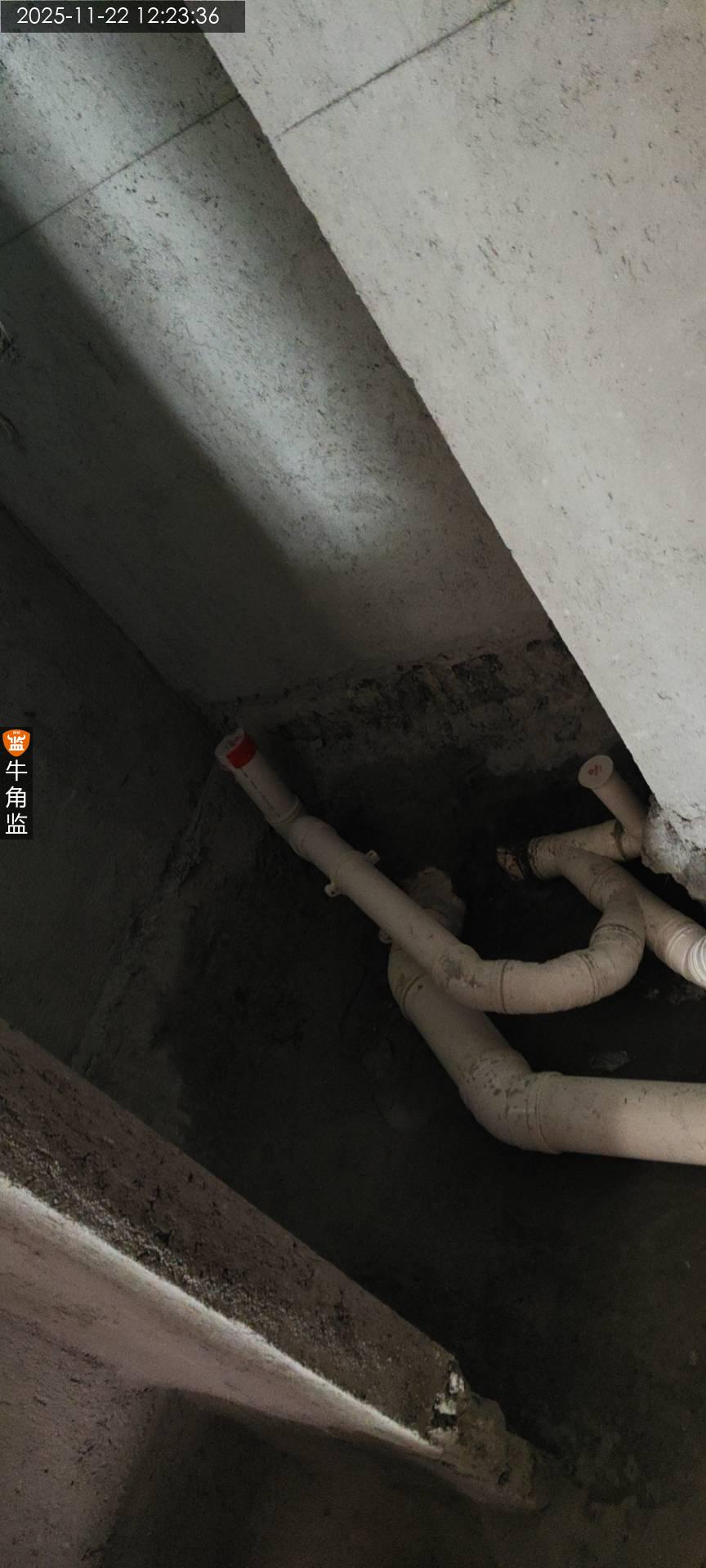

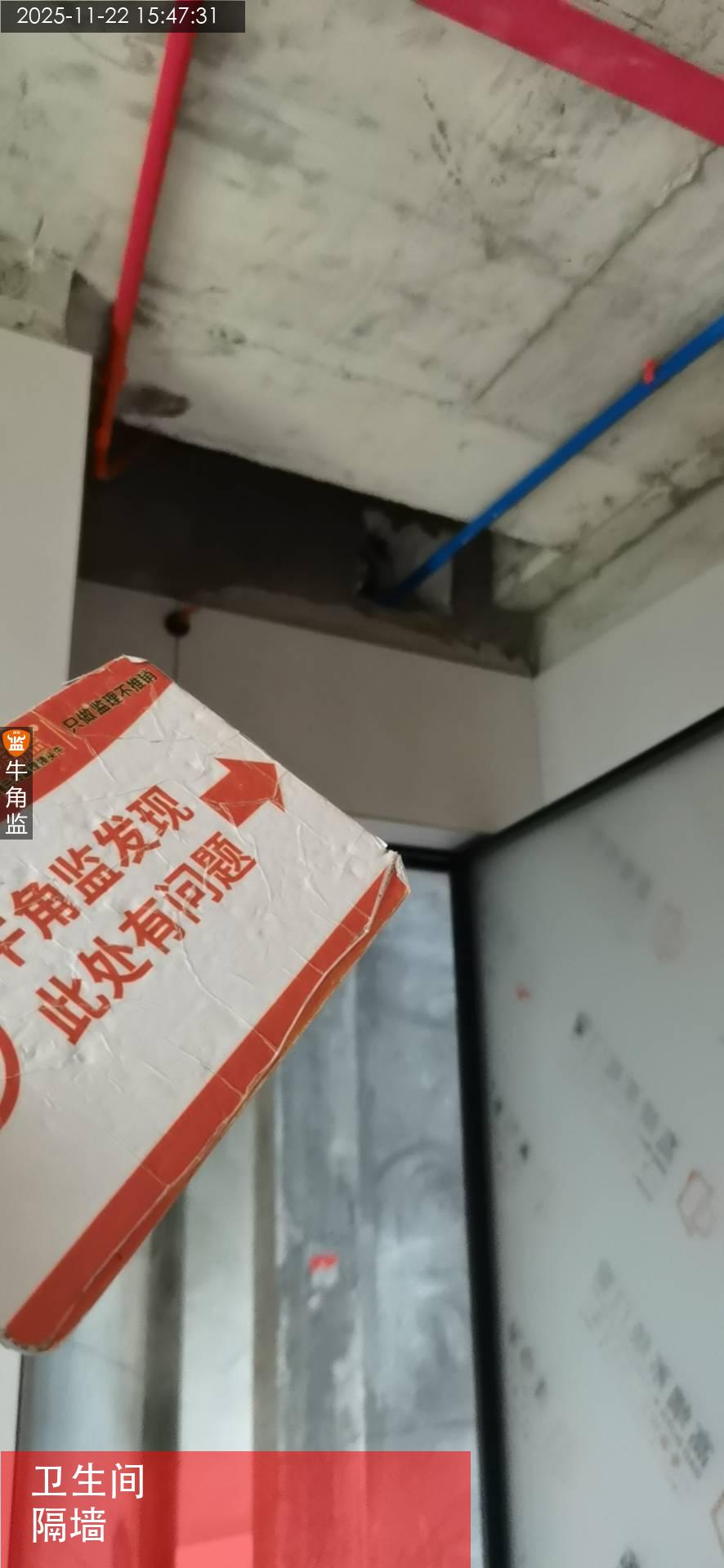

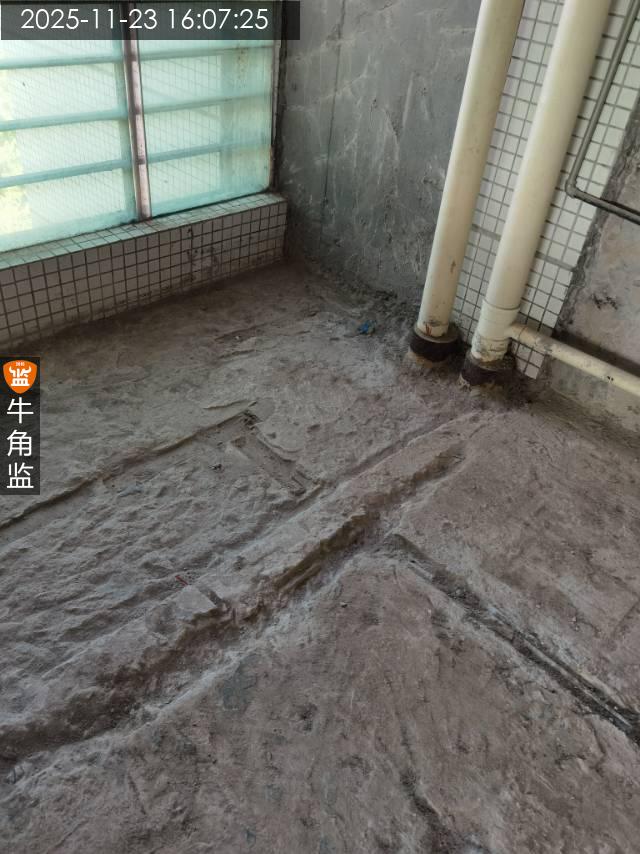

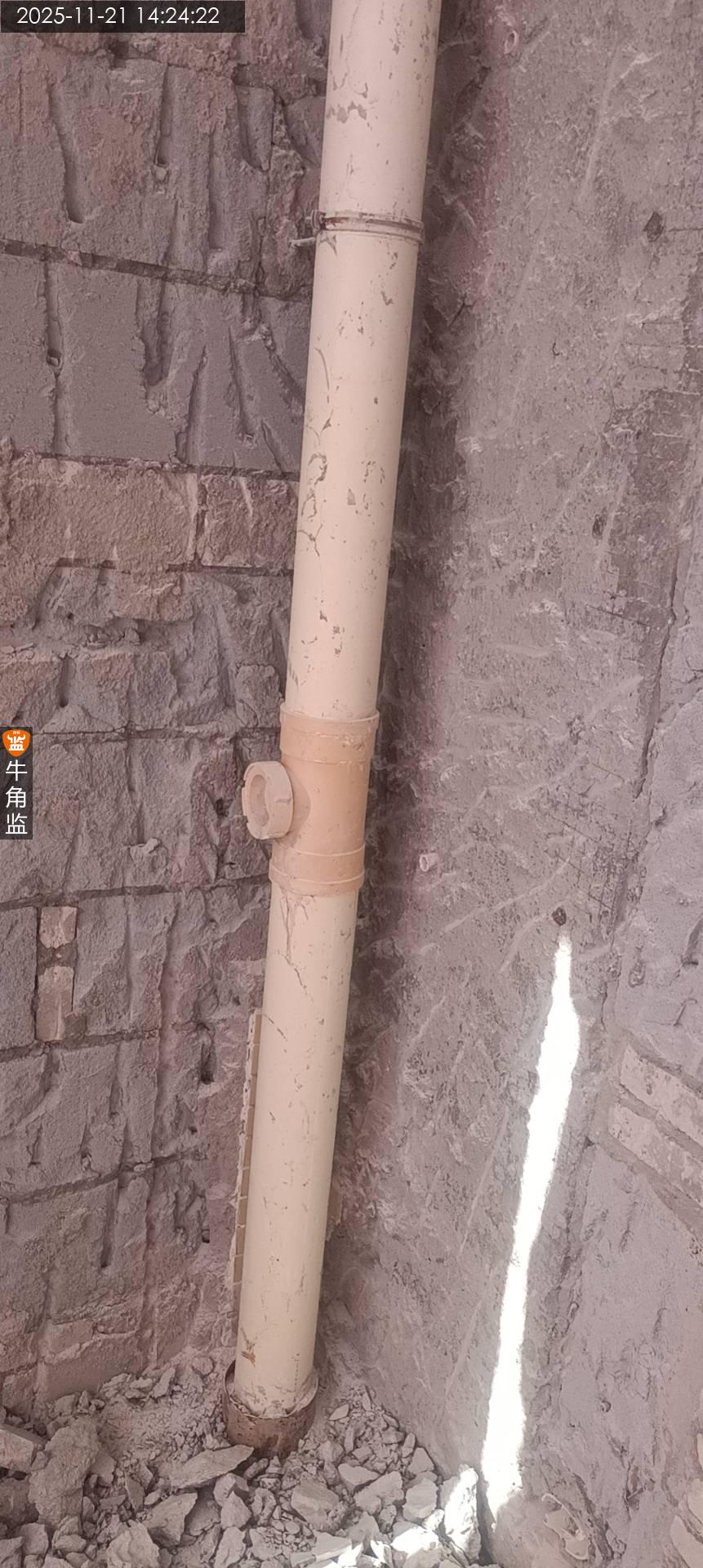

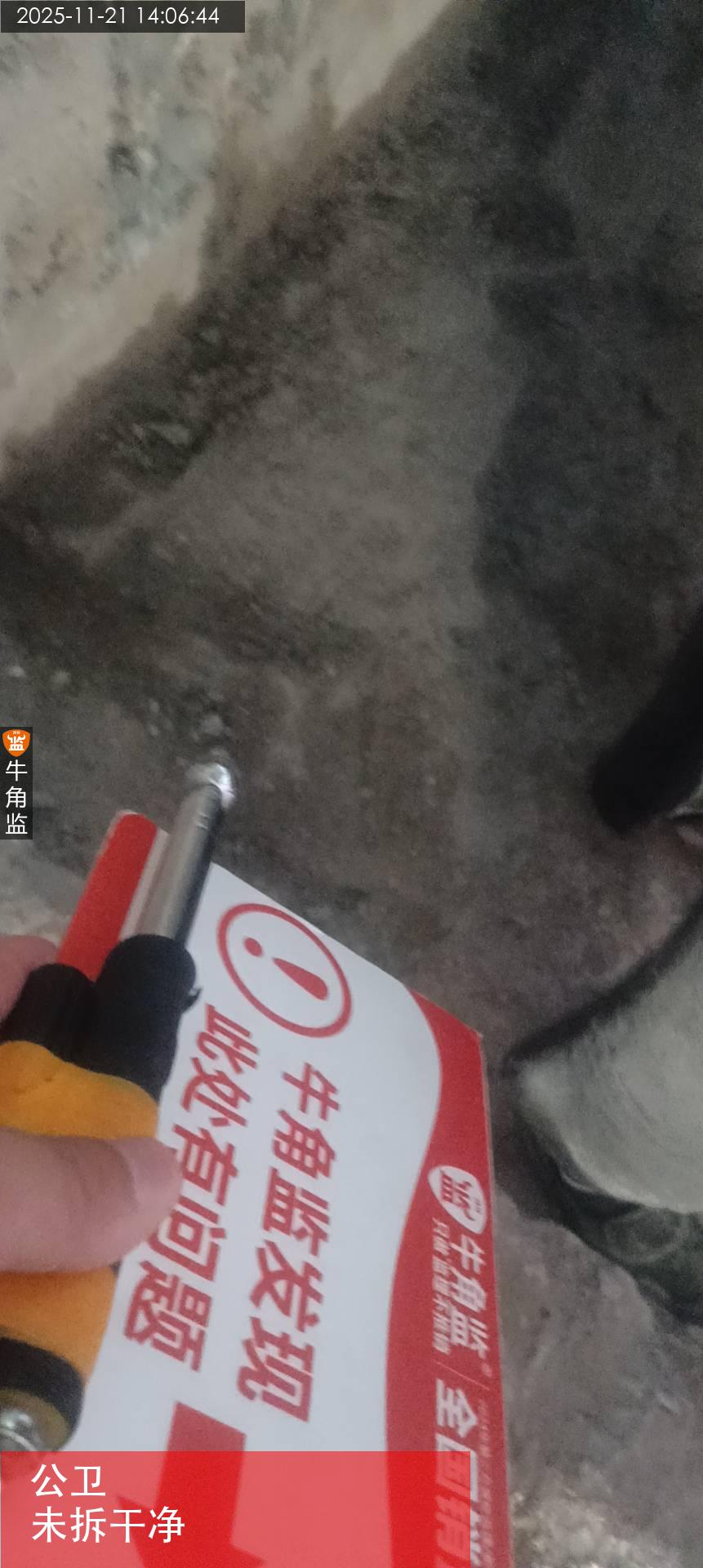

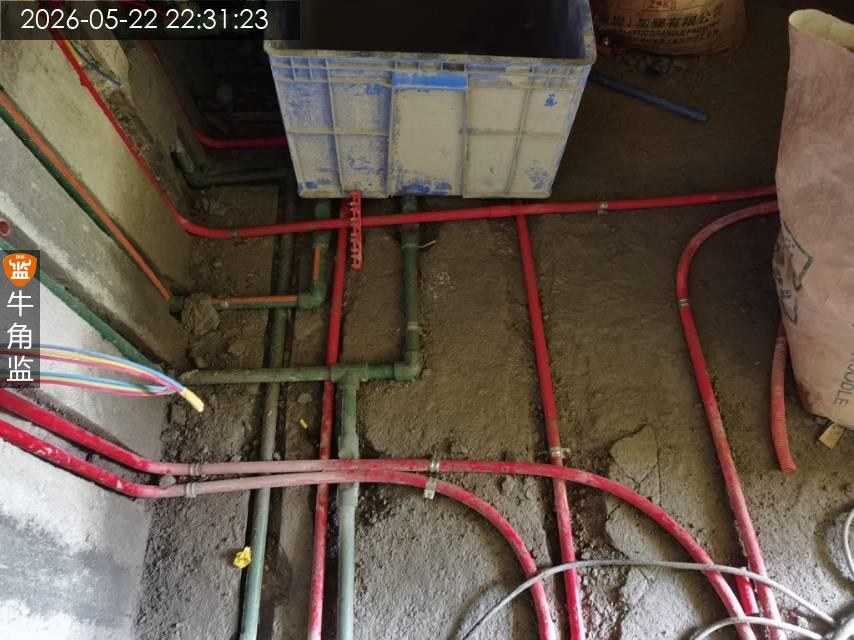

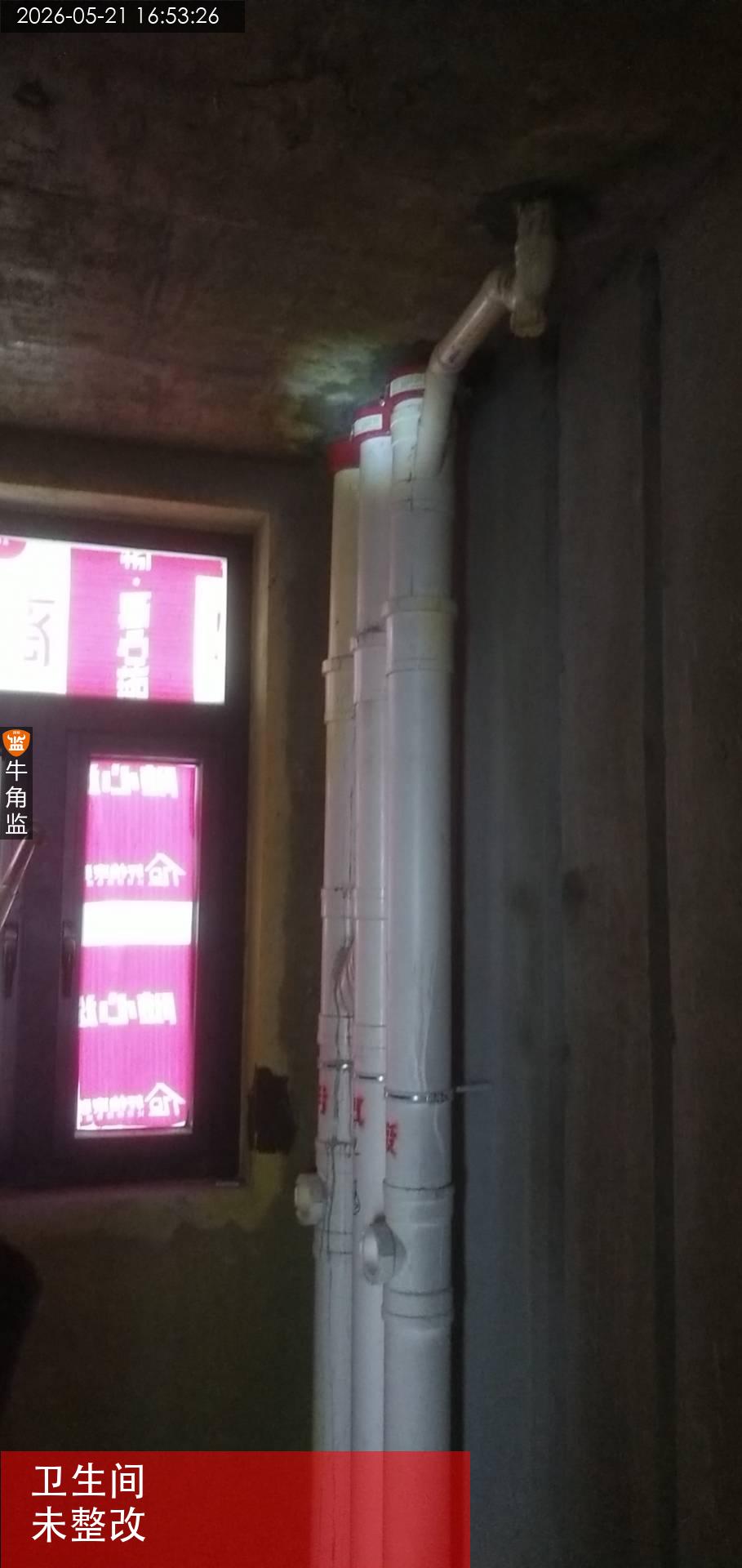

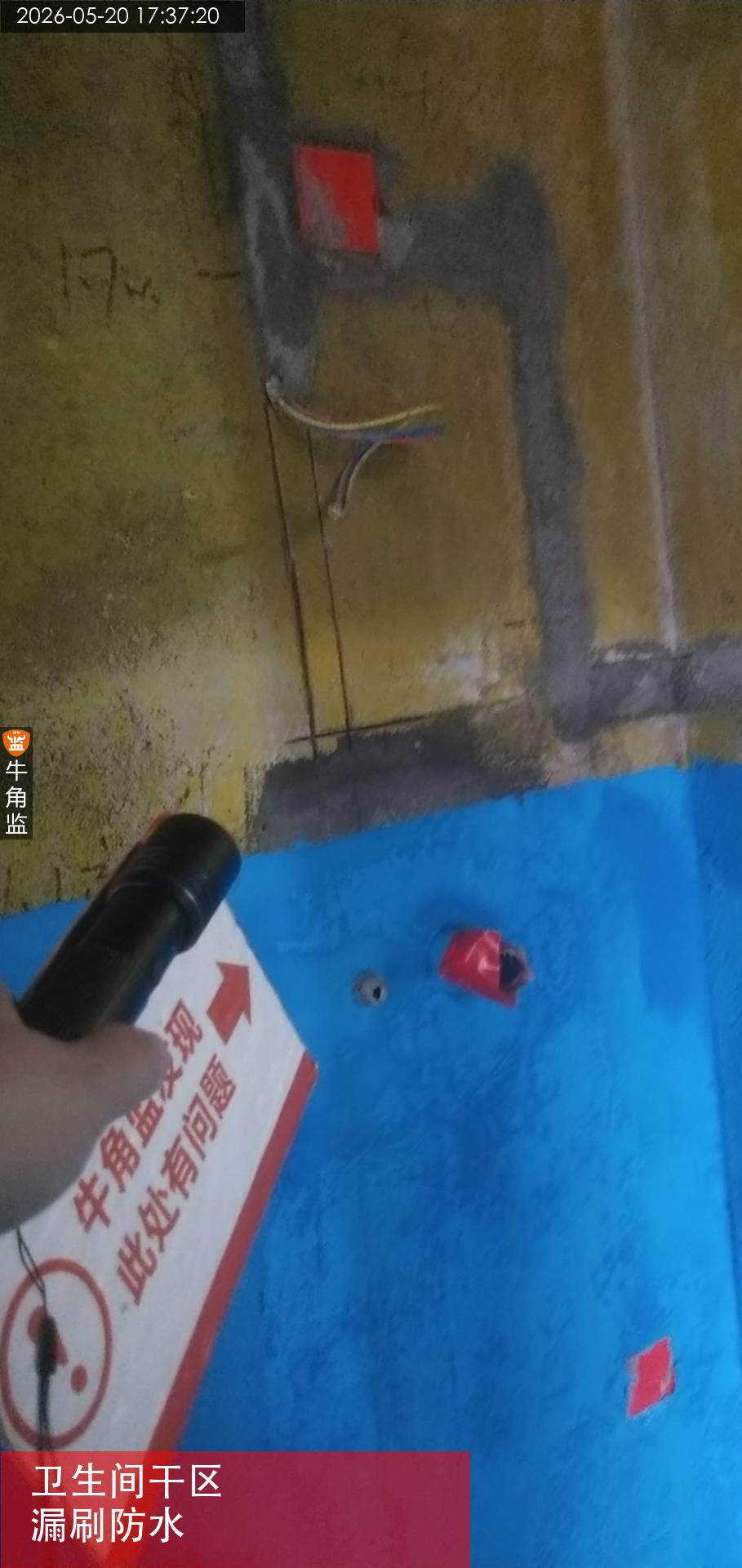

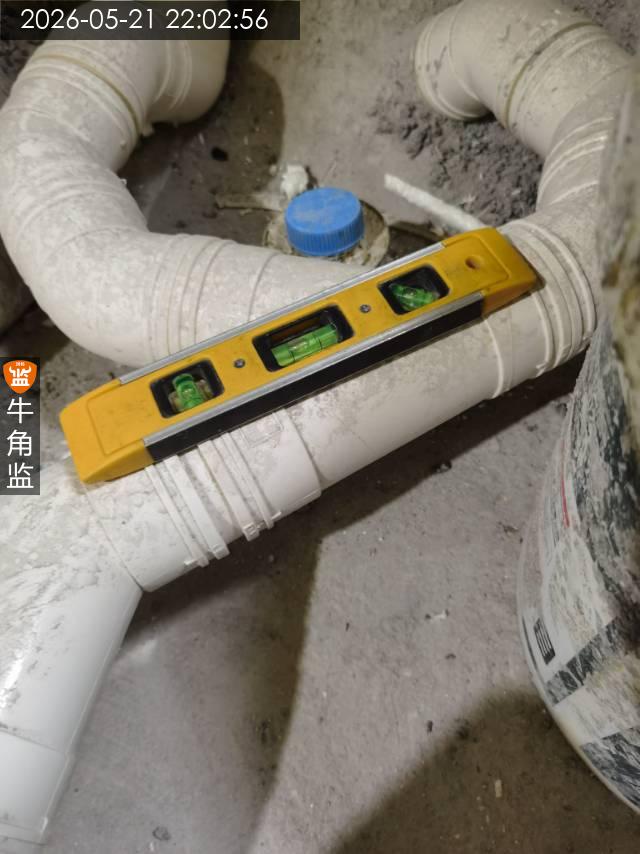

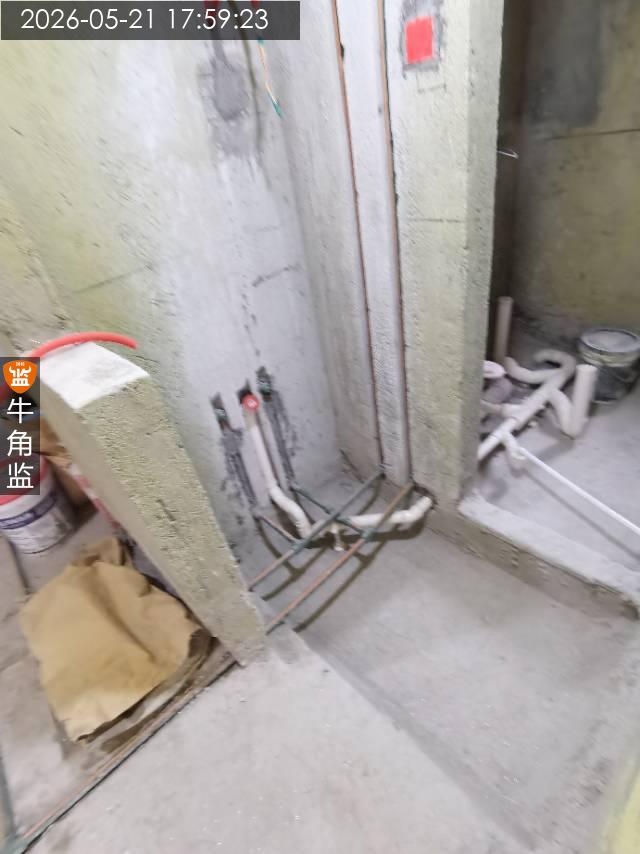

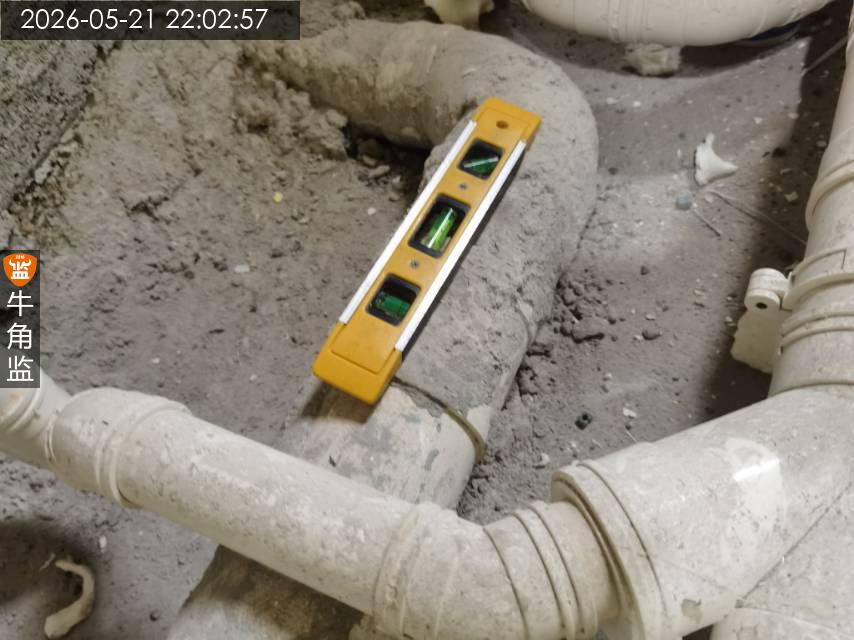

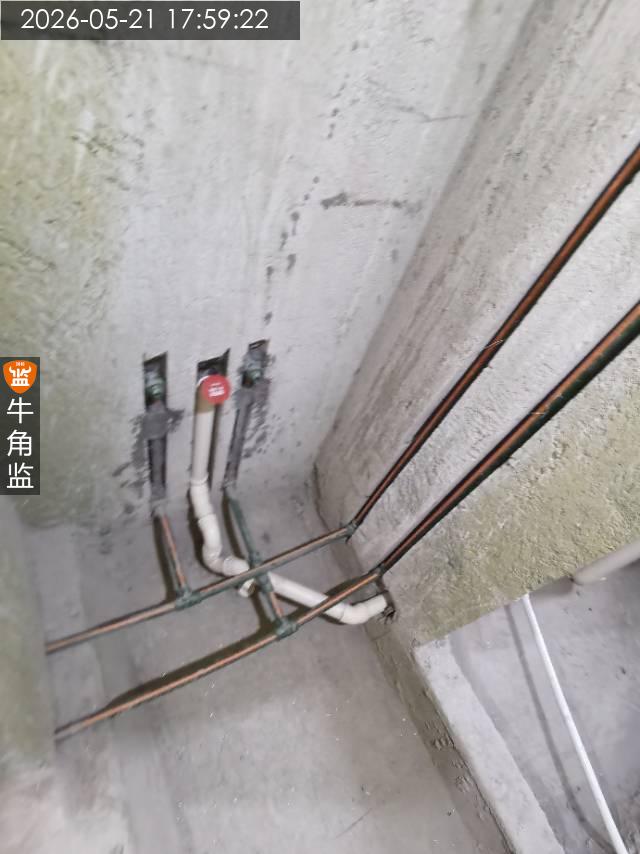

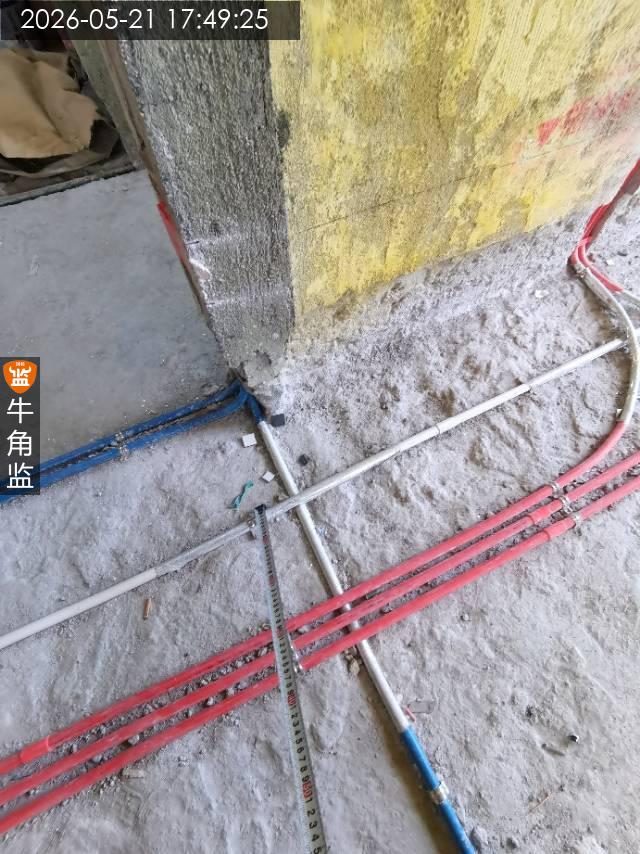

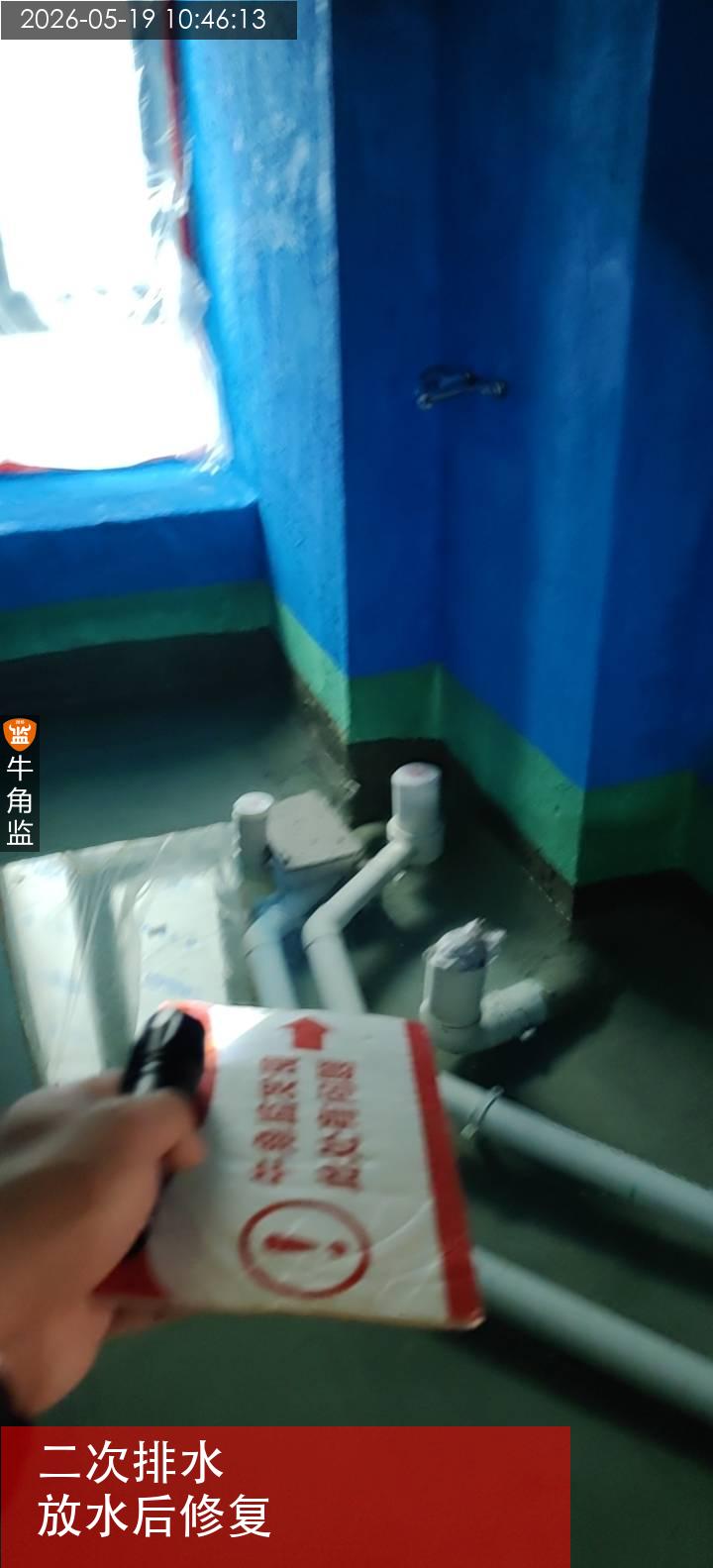

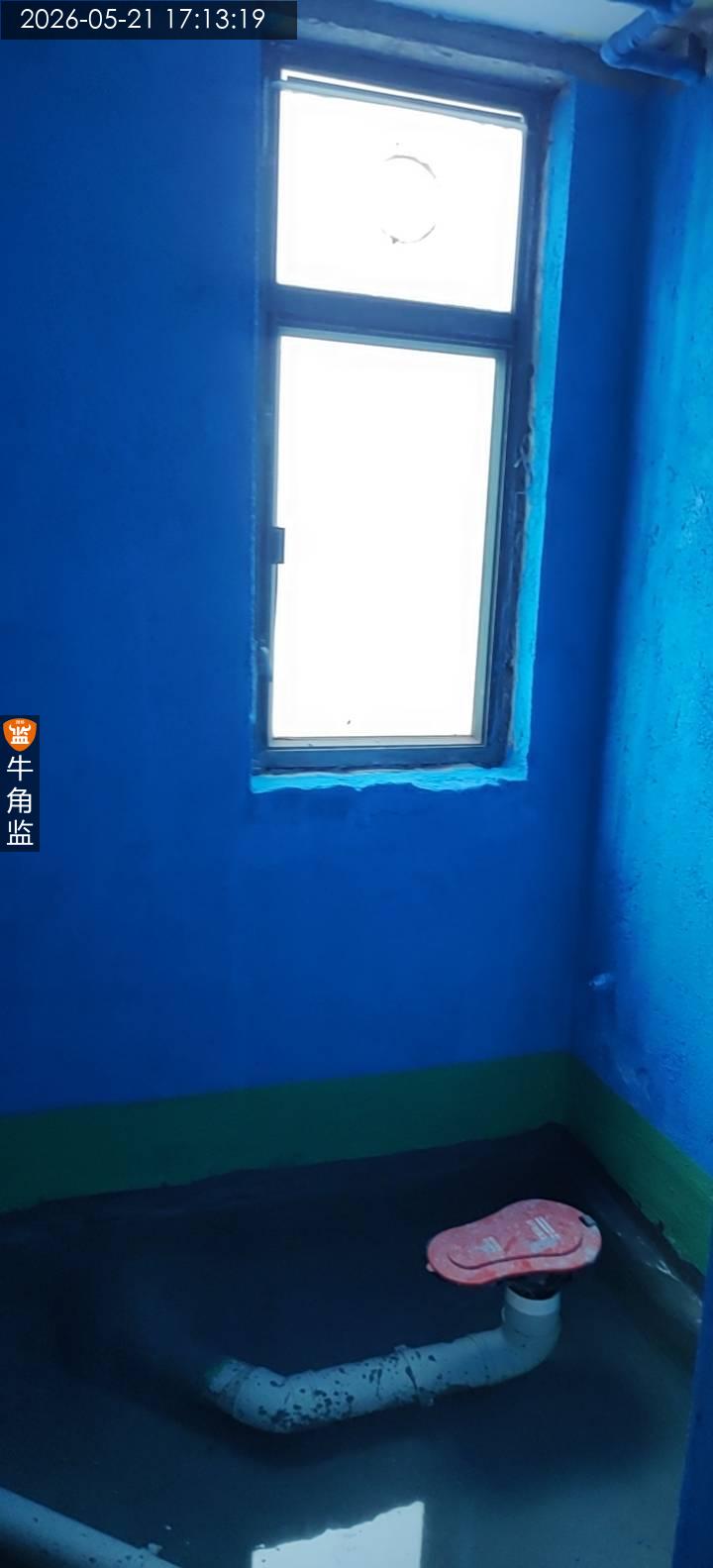

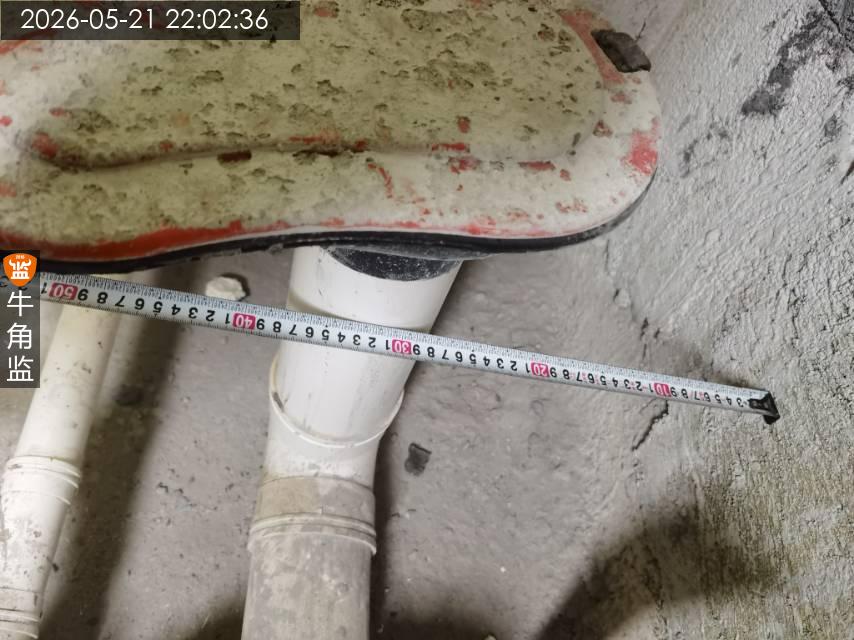

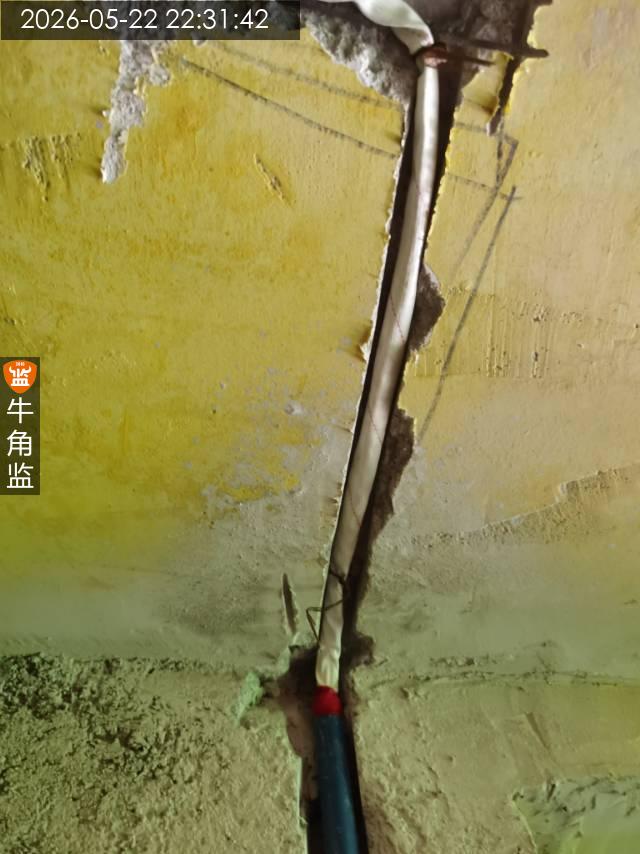

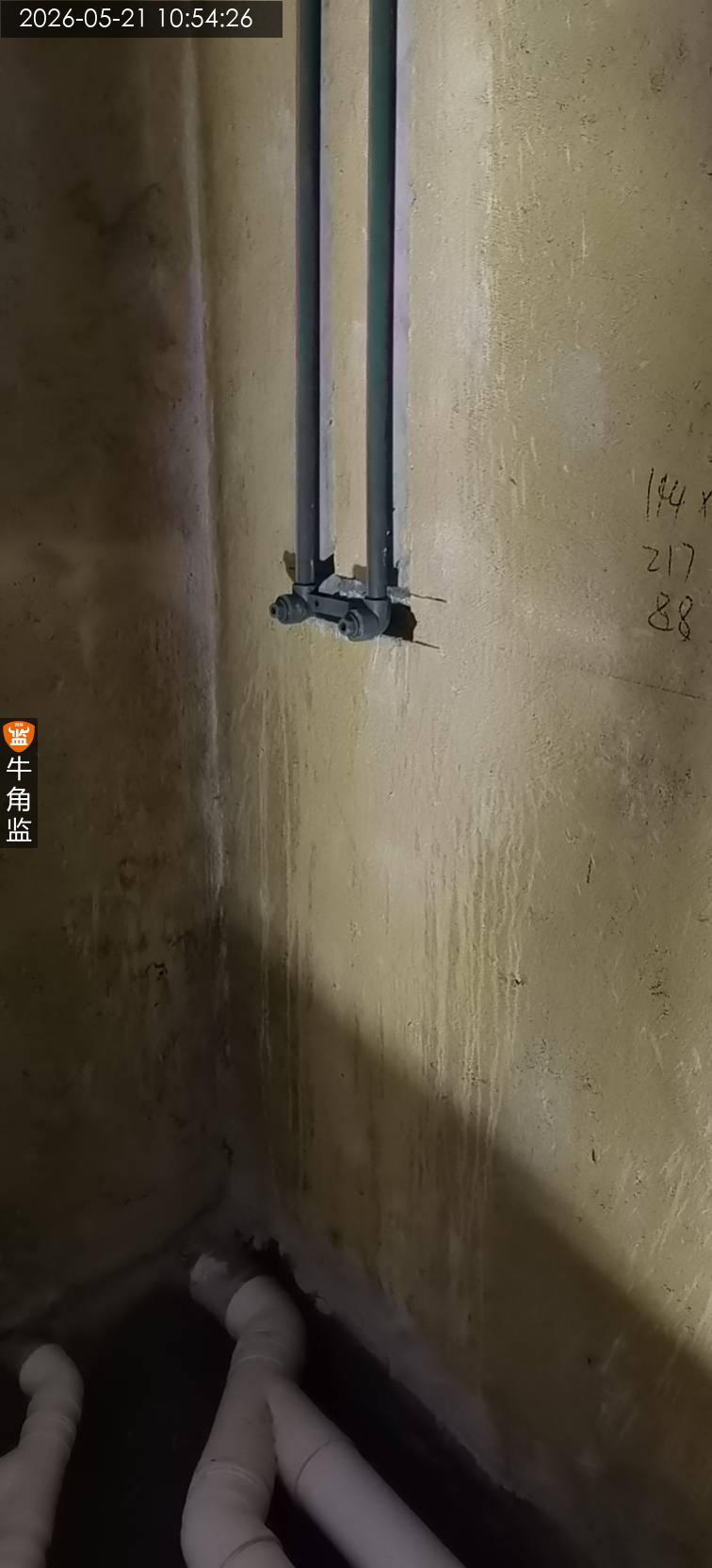

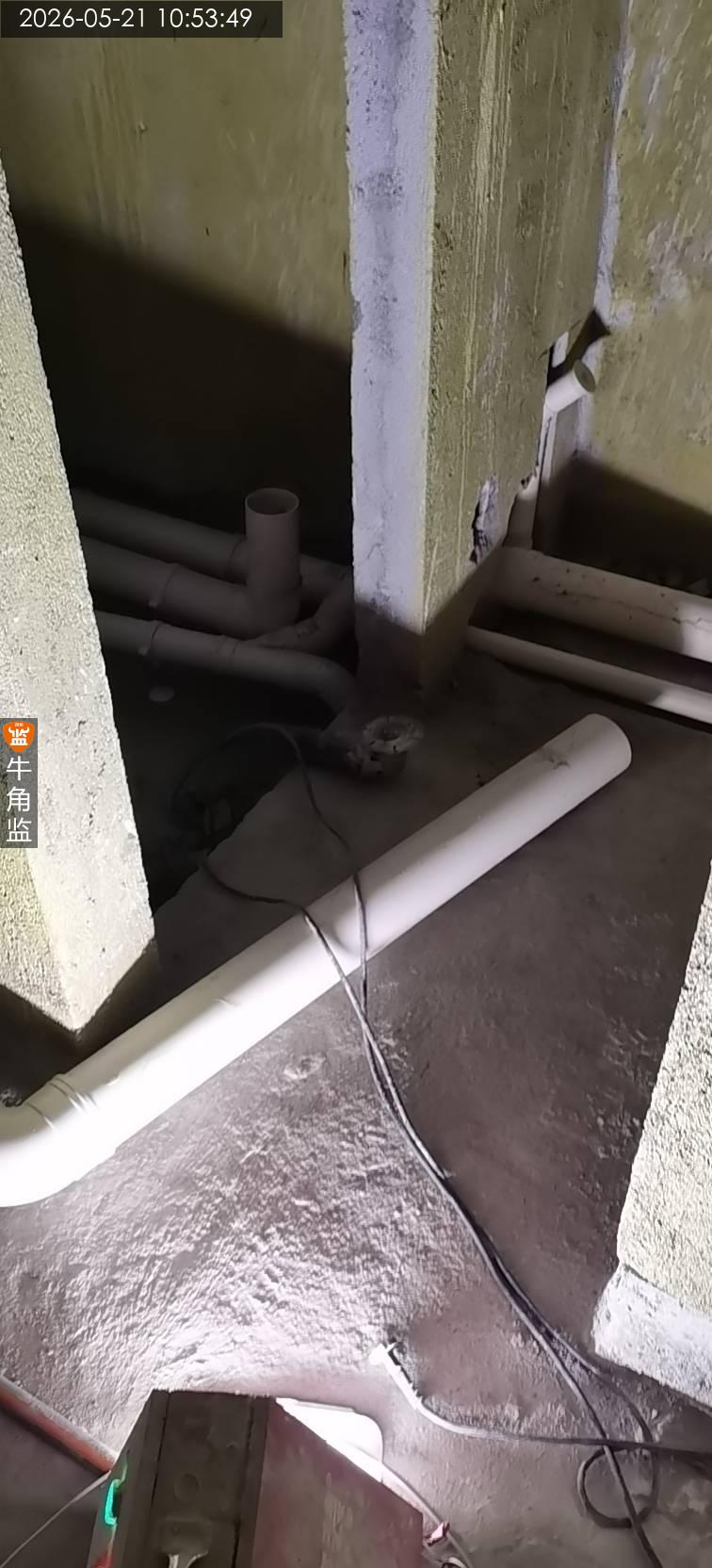

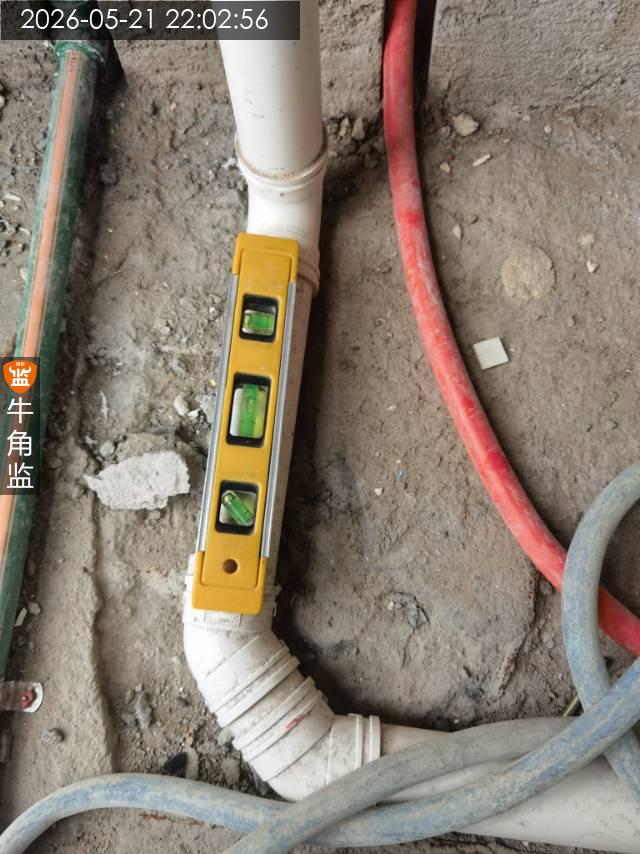

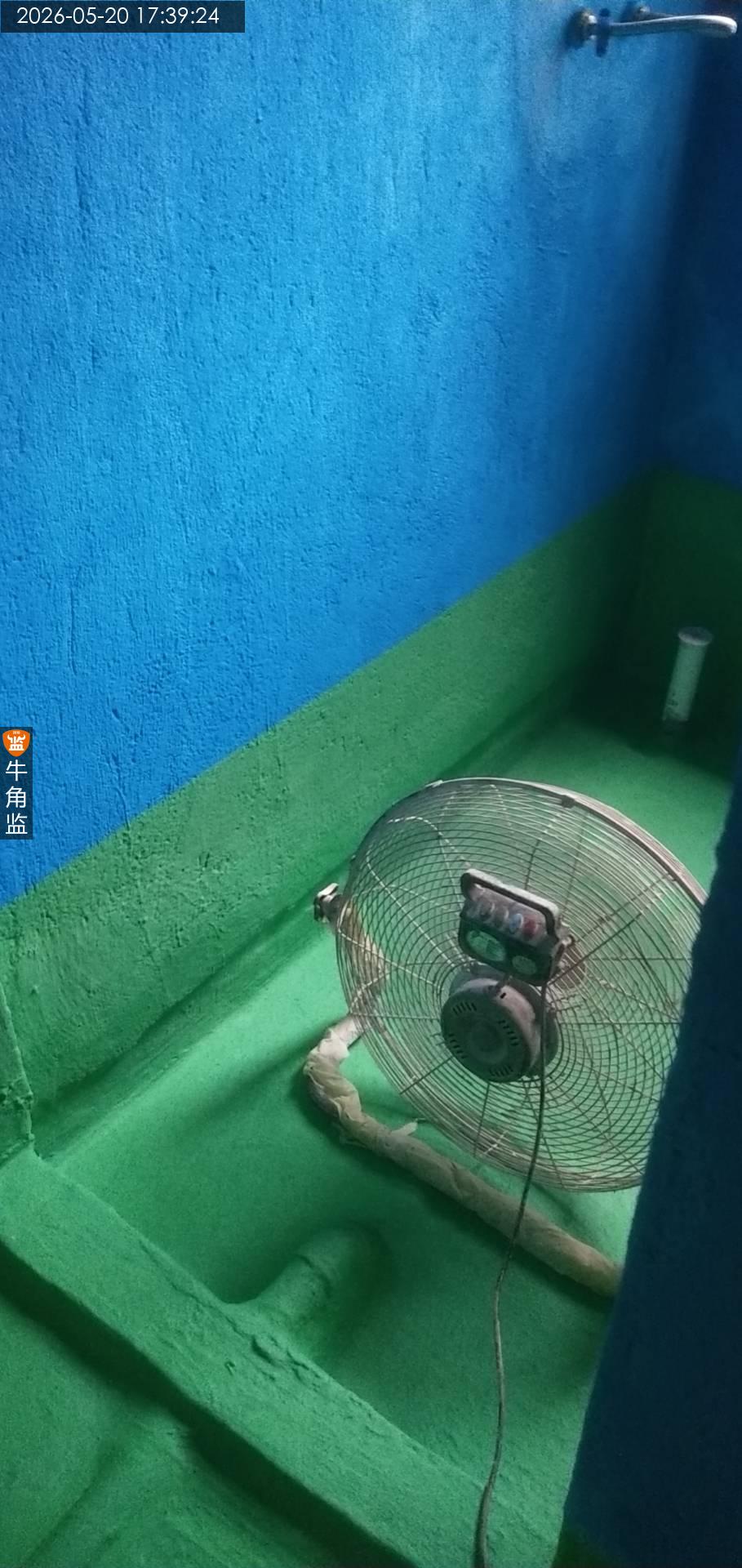

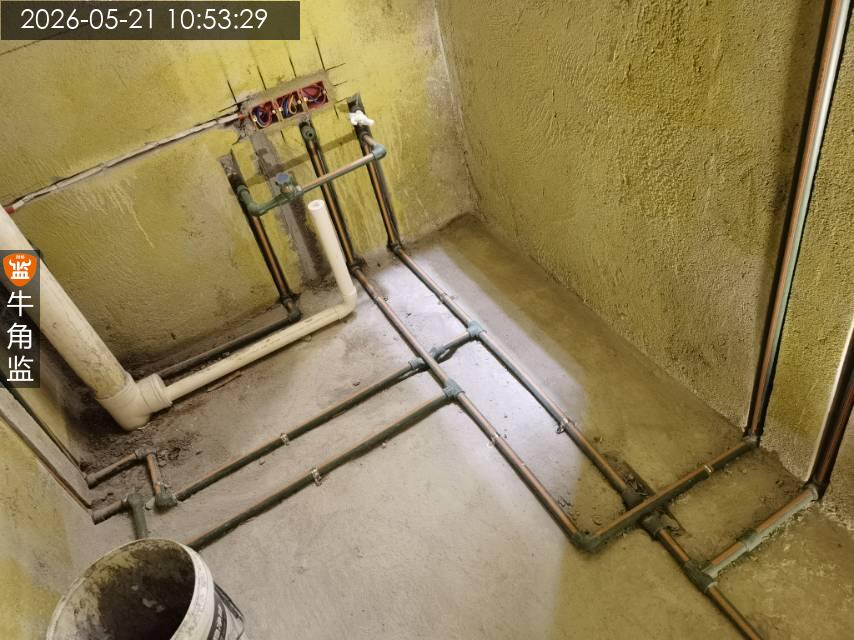

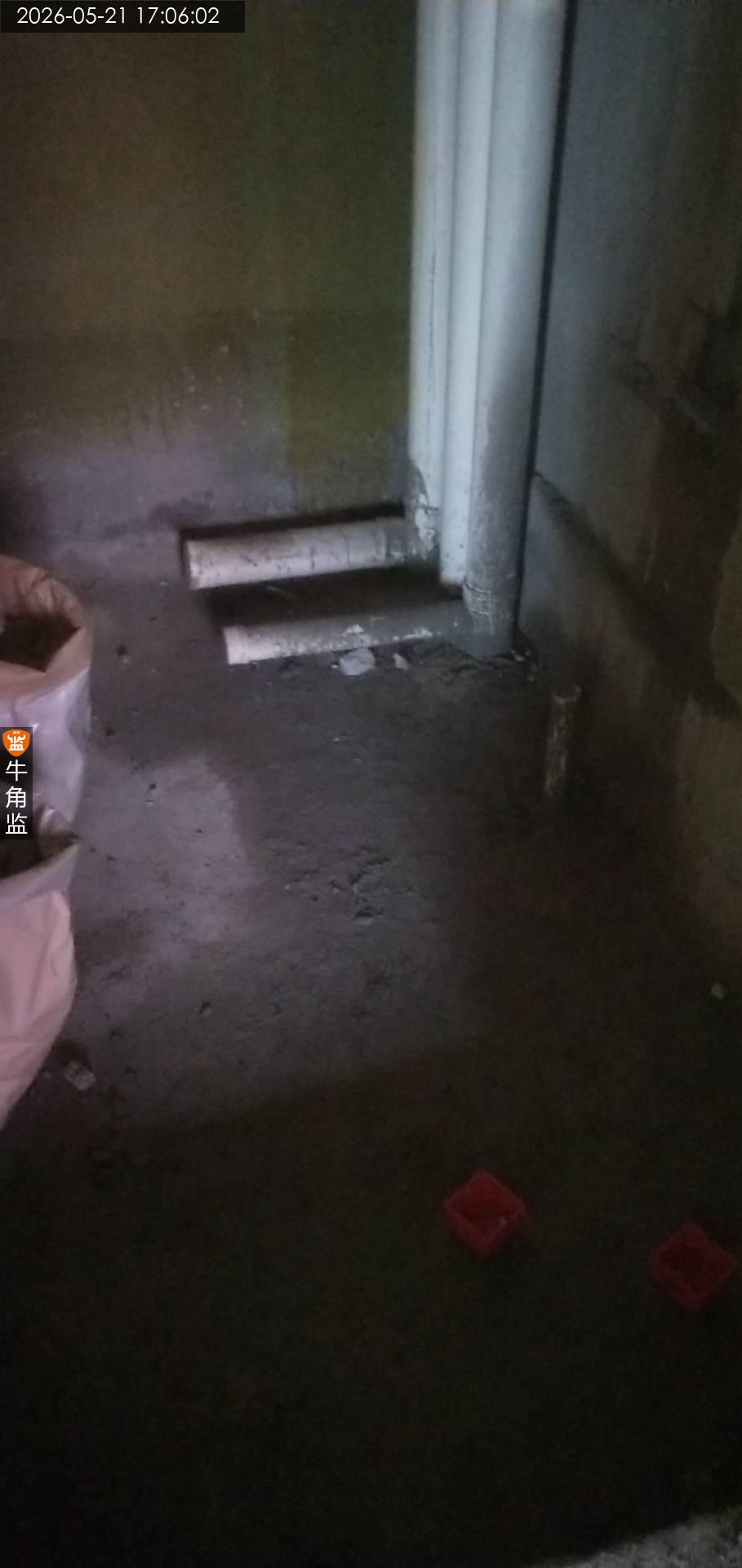

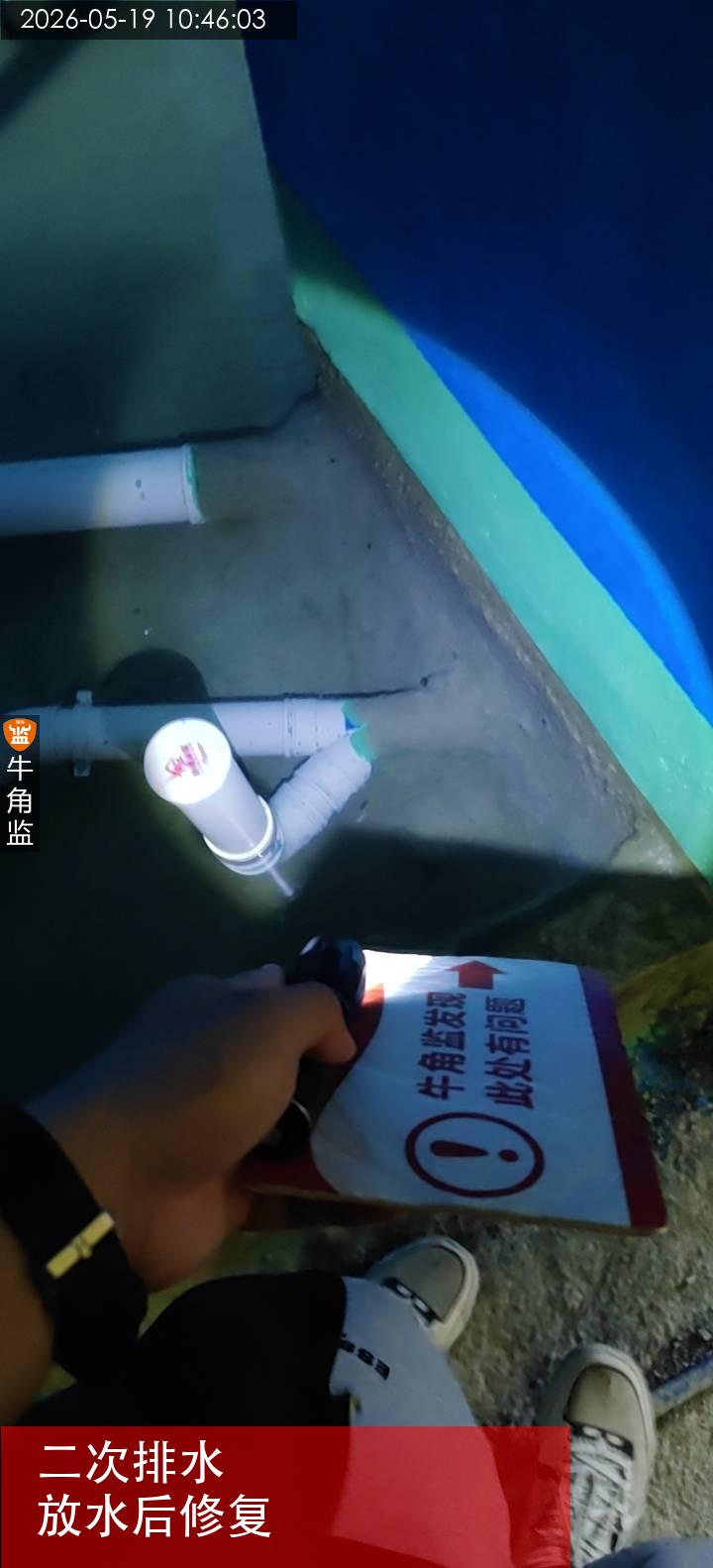

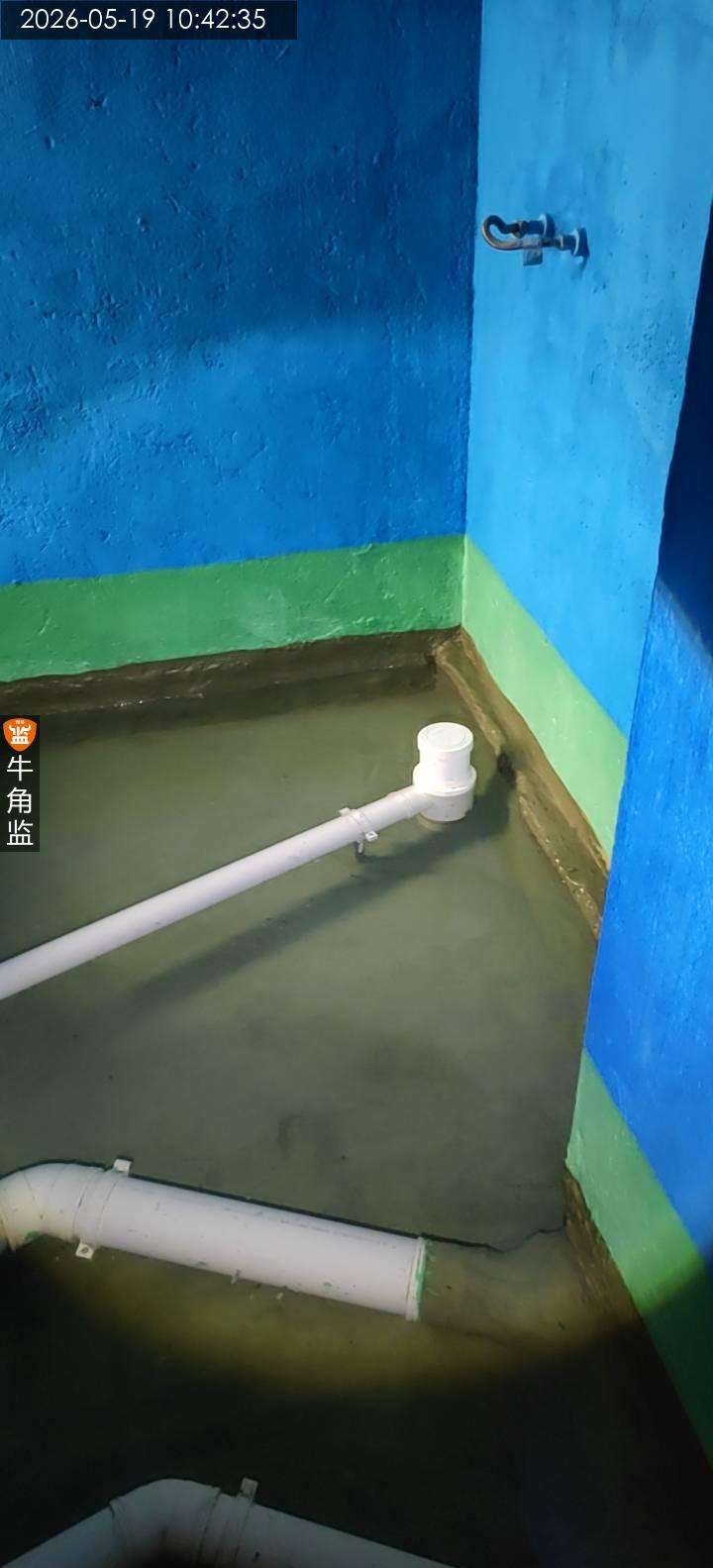

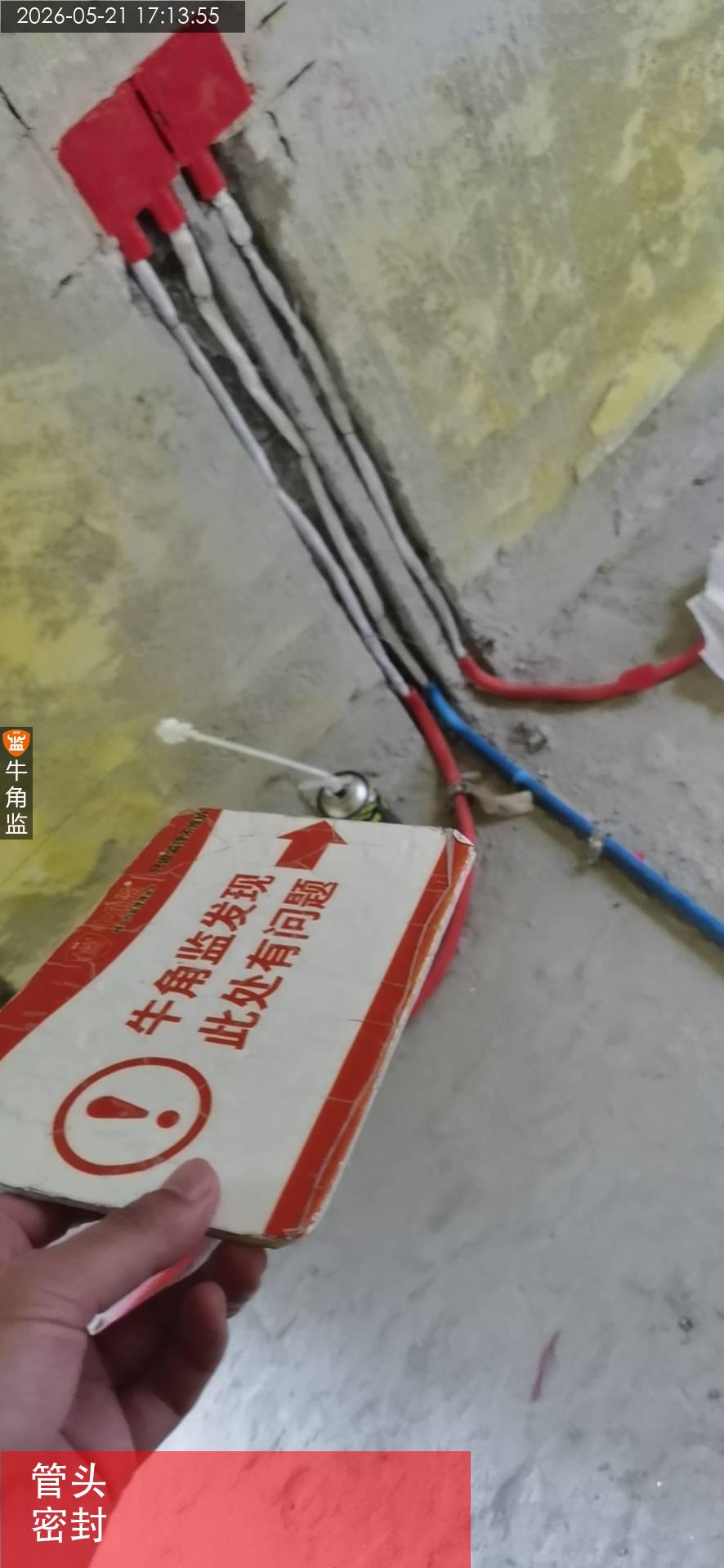

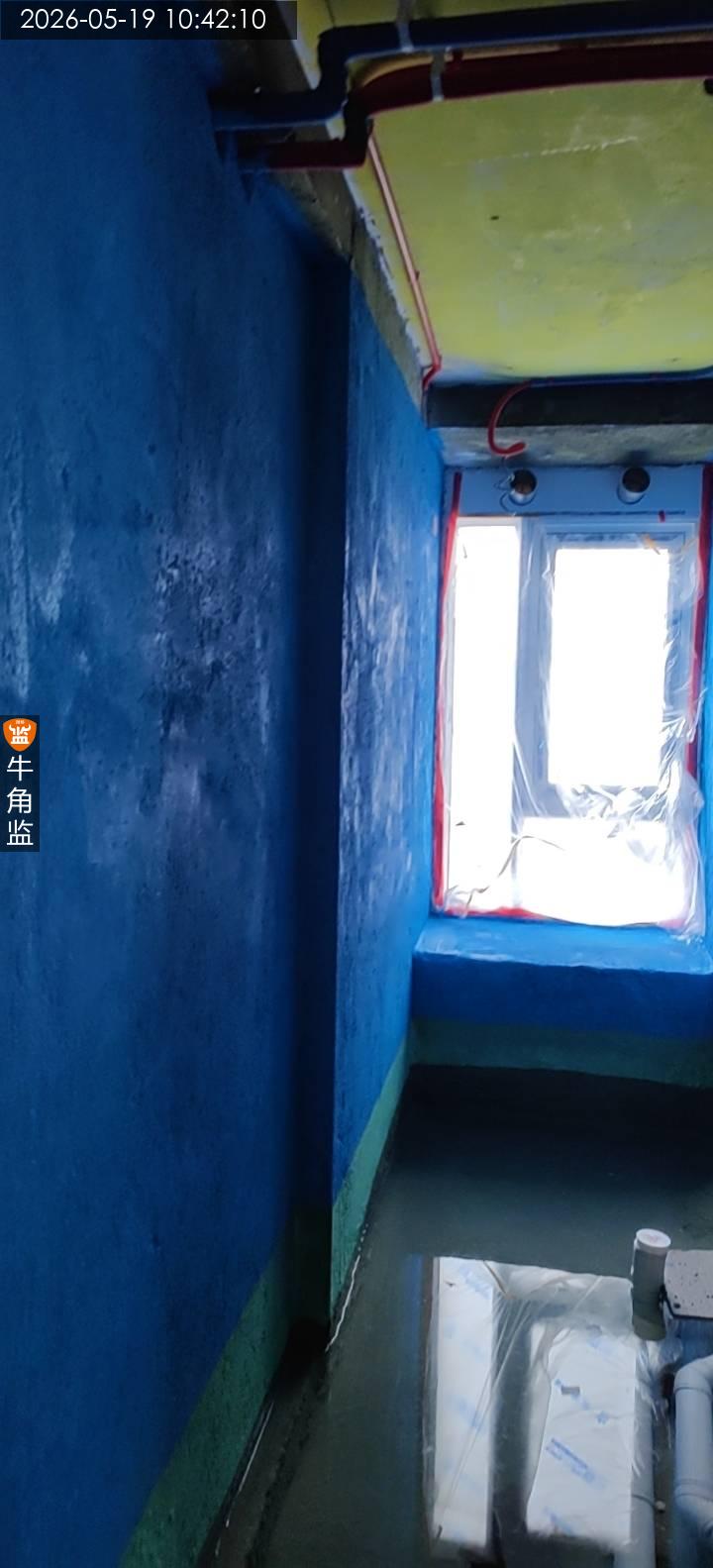

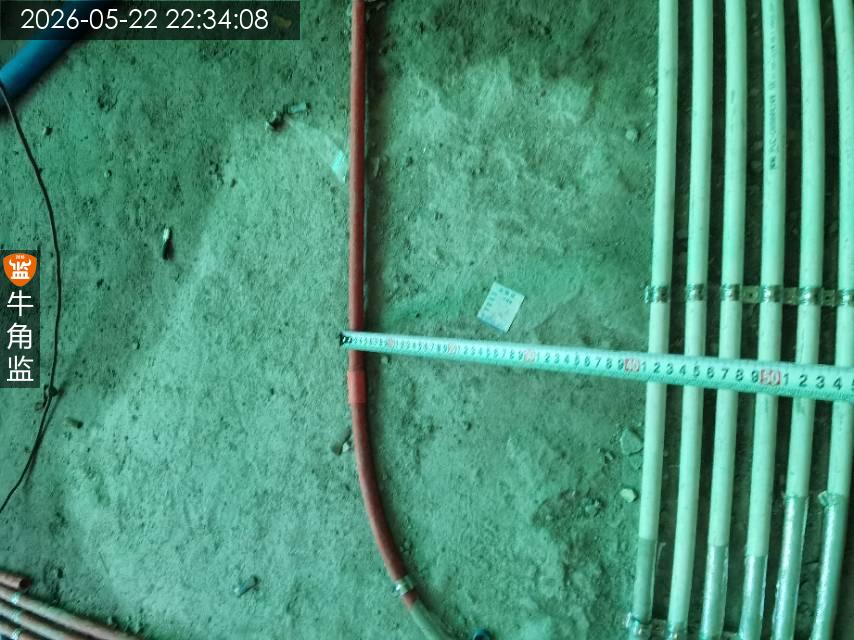

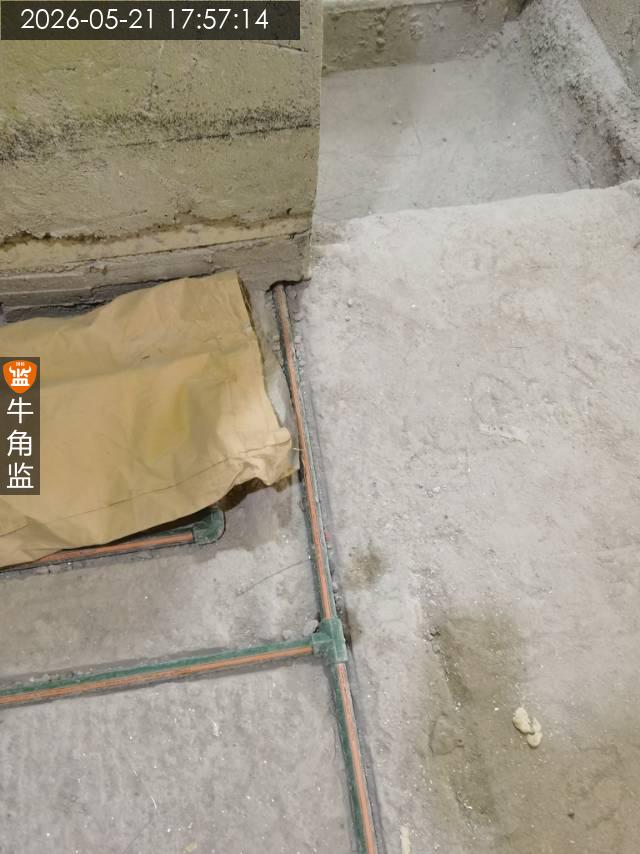

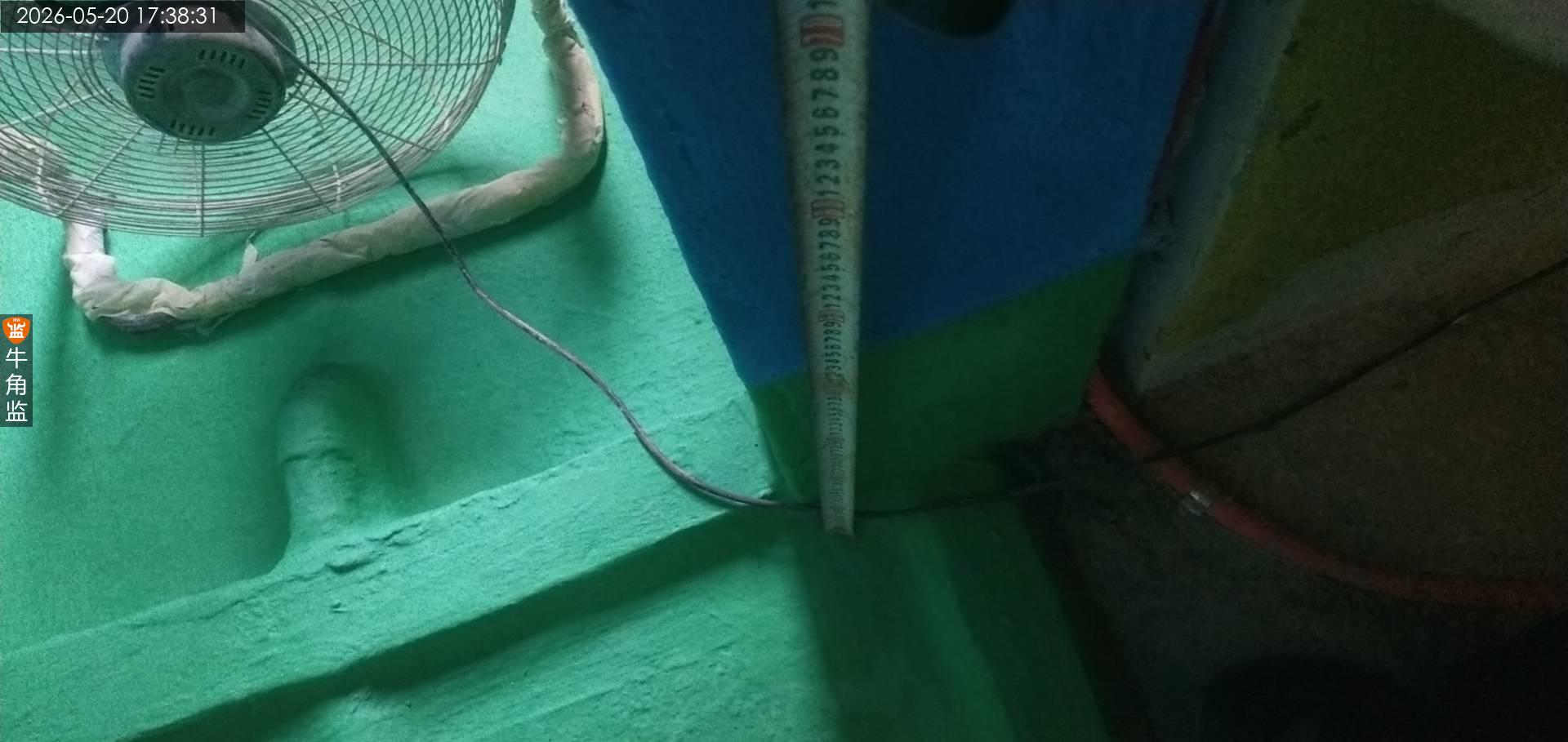

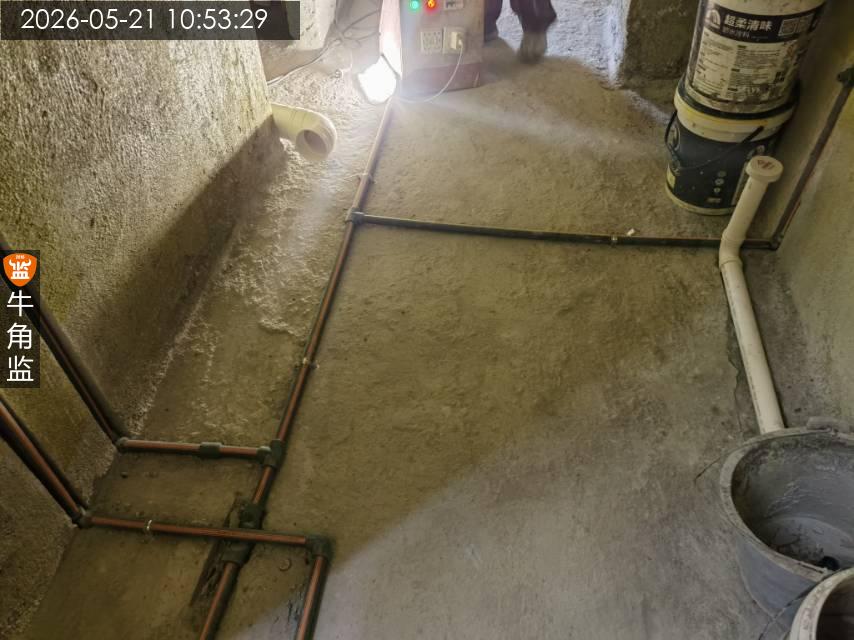

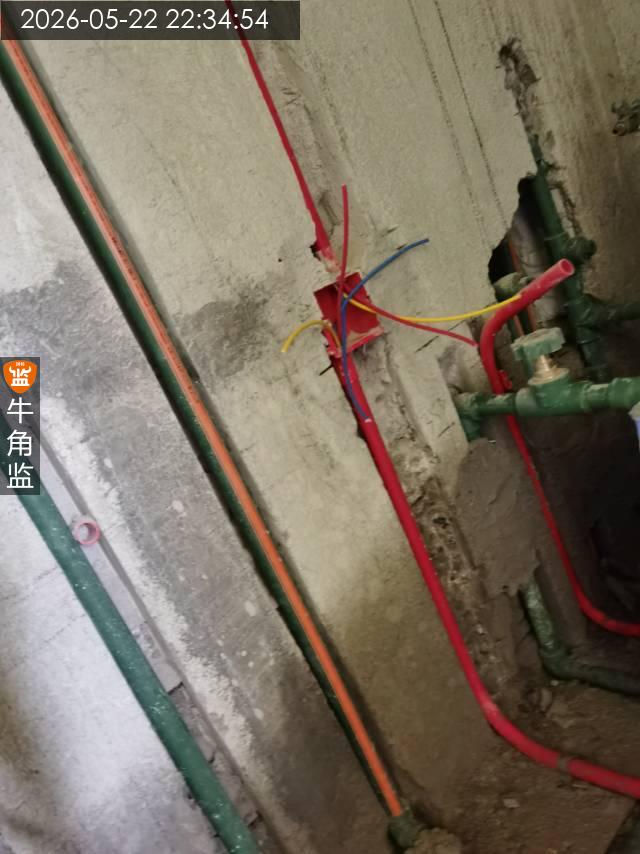

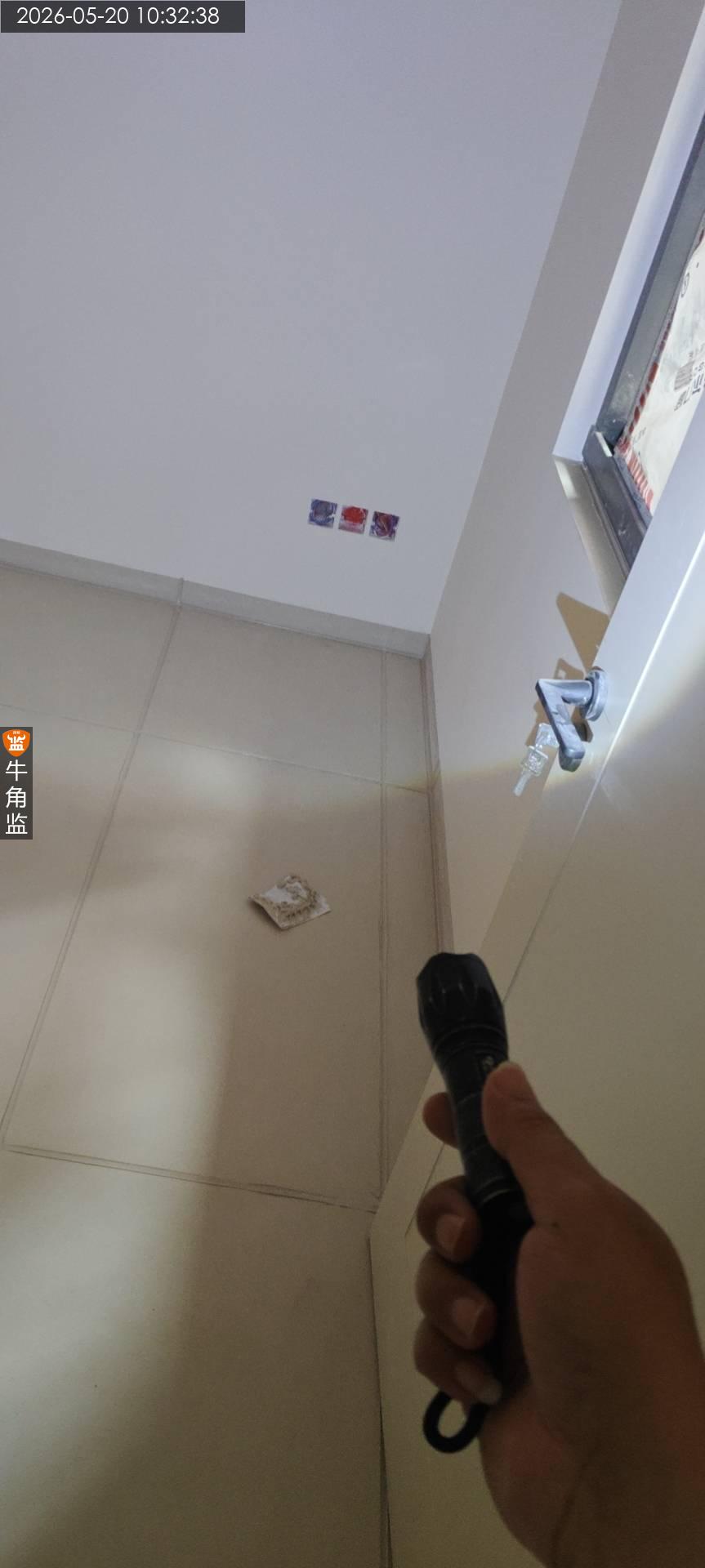

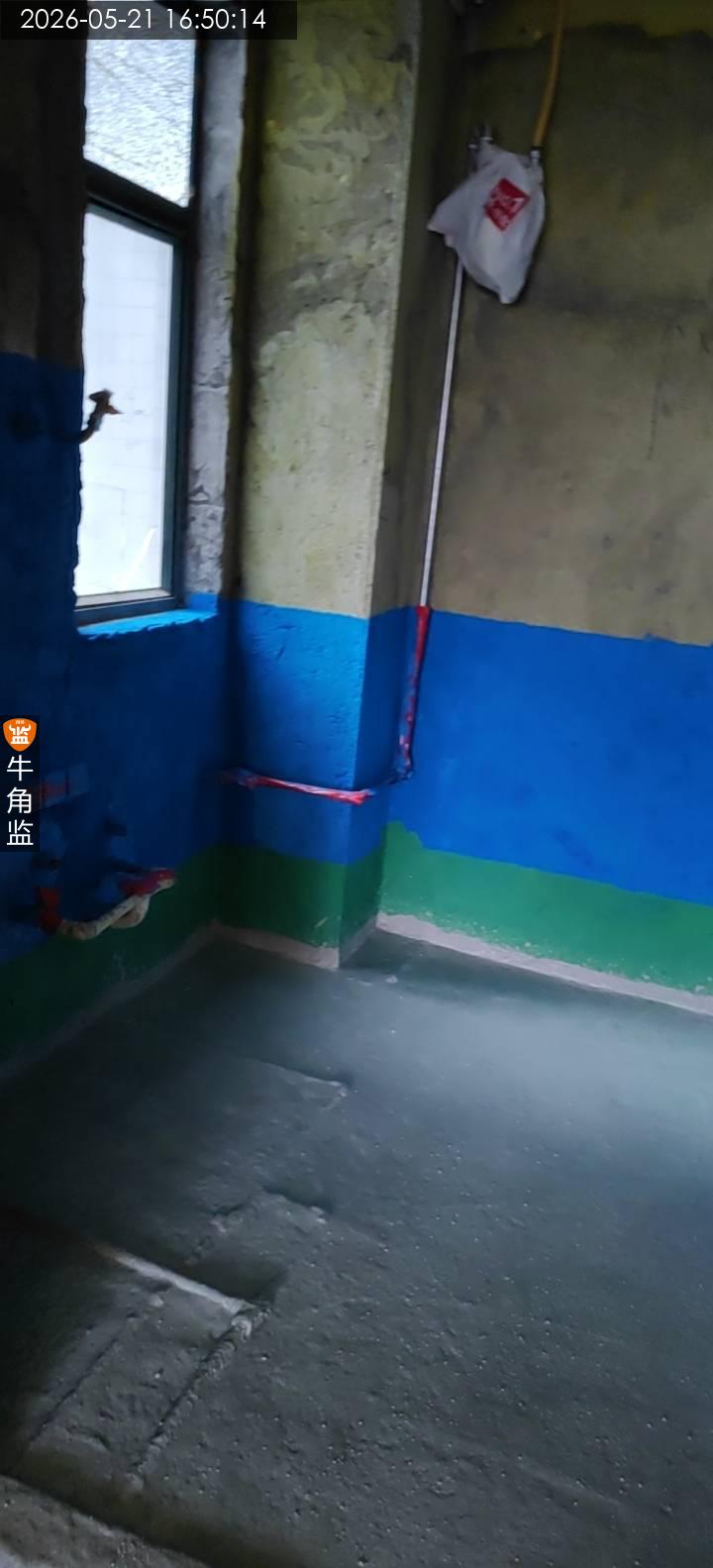

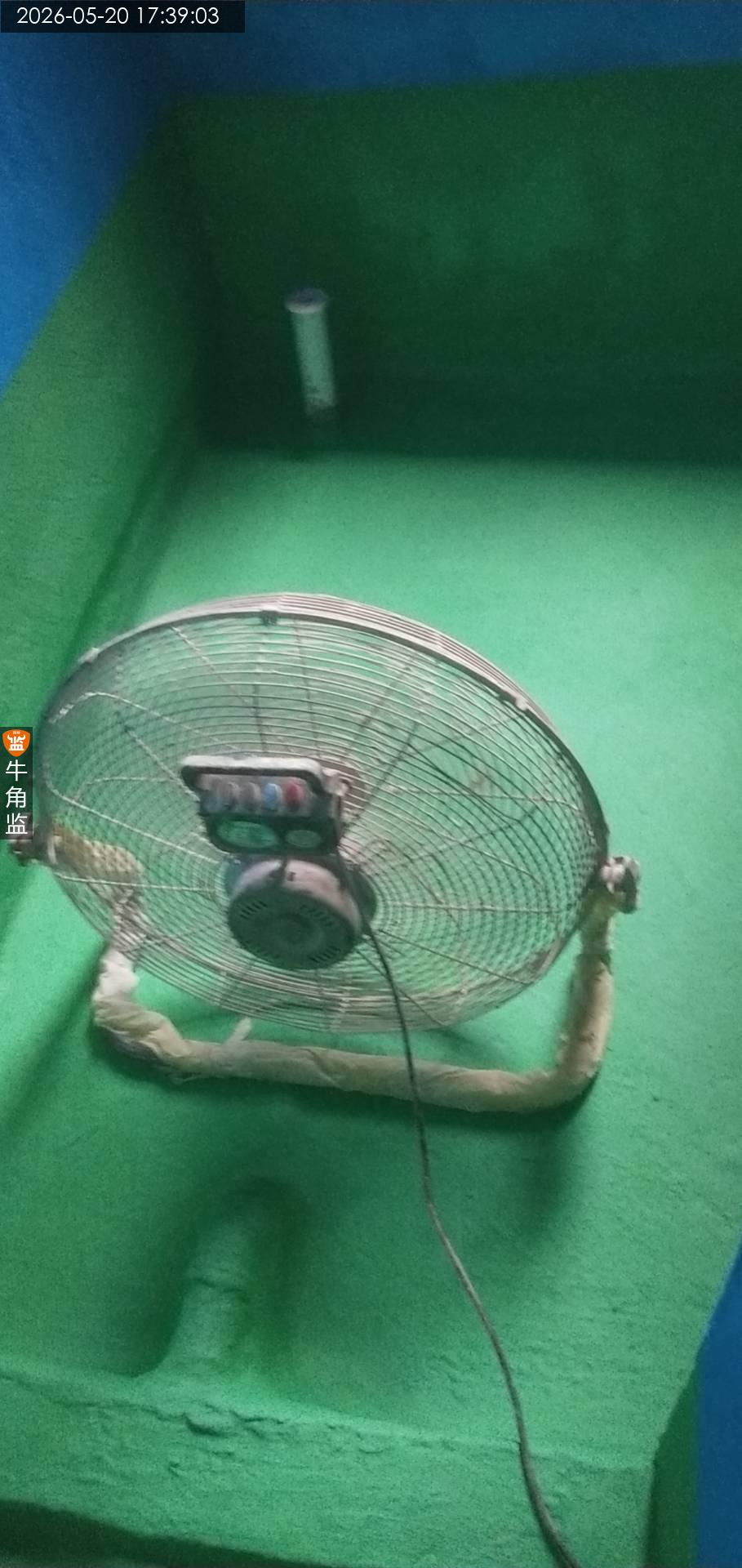

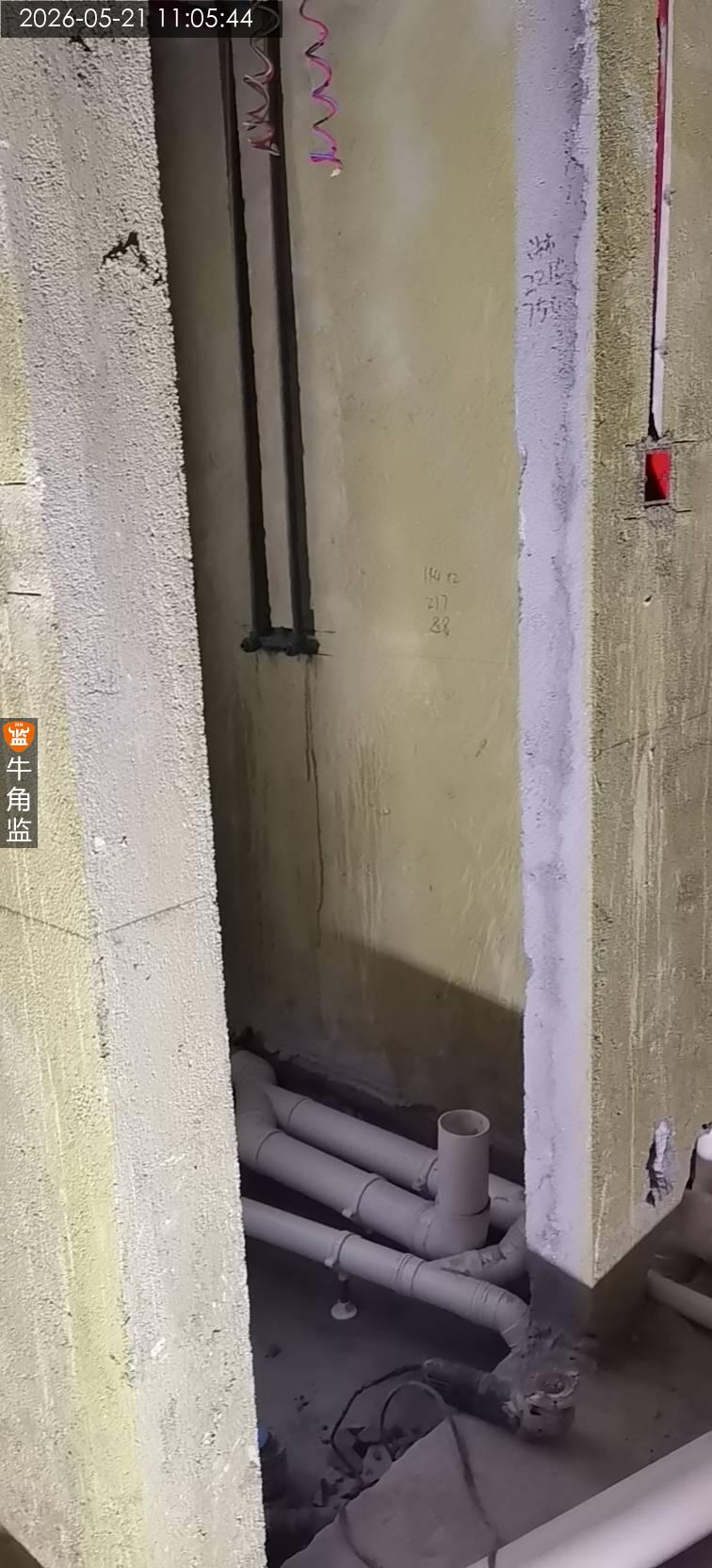

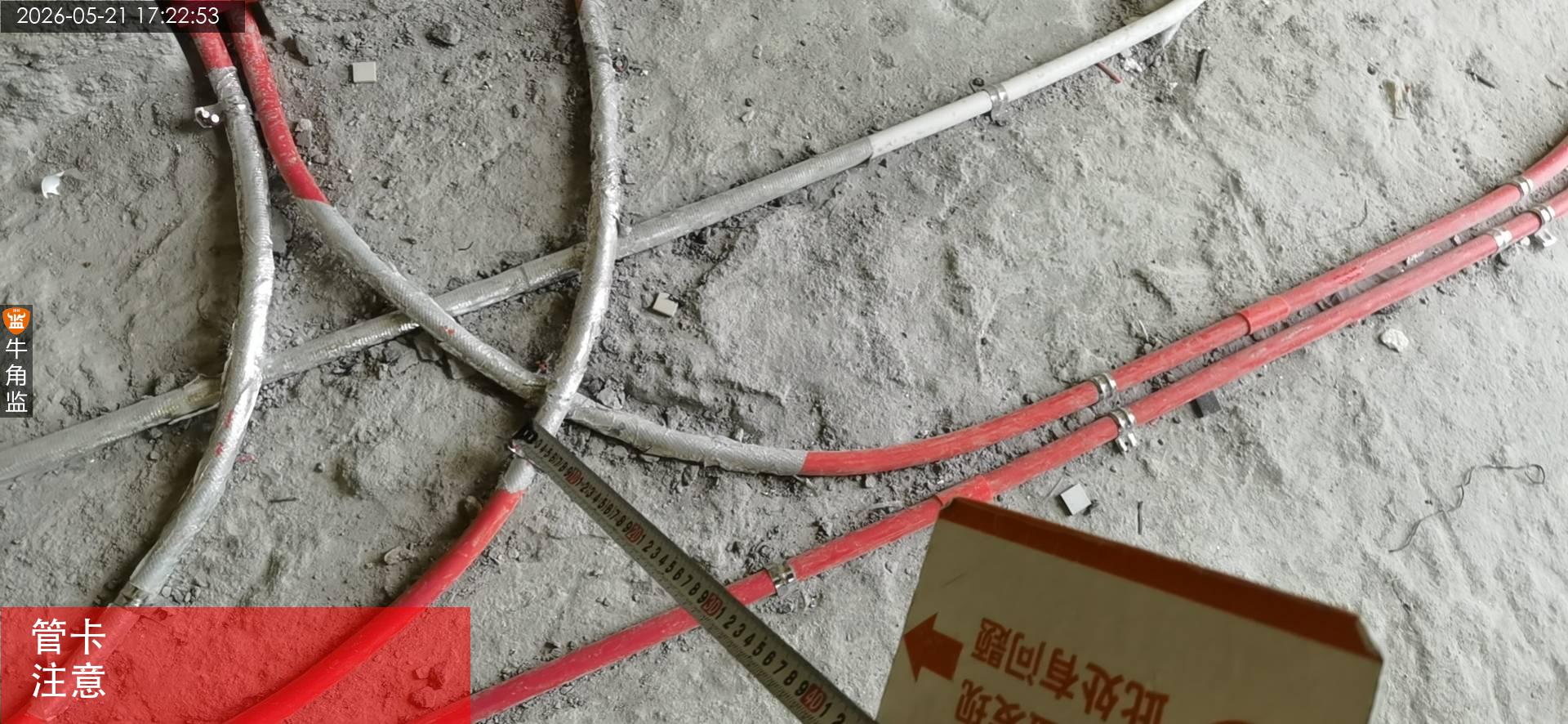

2、公卫排水管根部存在湿水可能管渗漏的问题。 ;整改建议:需要注意做排水调整修复处理。

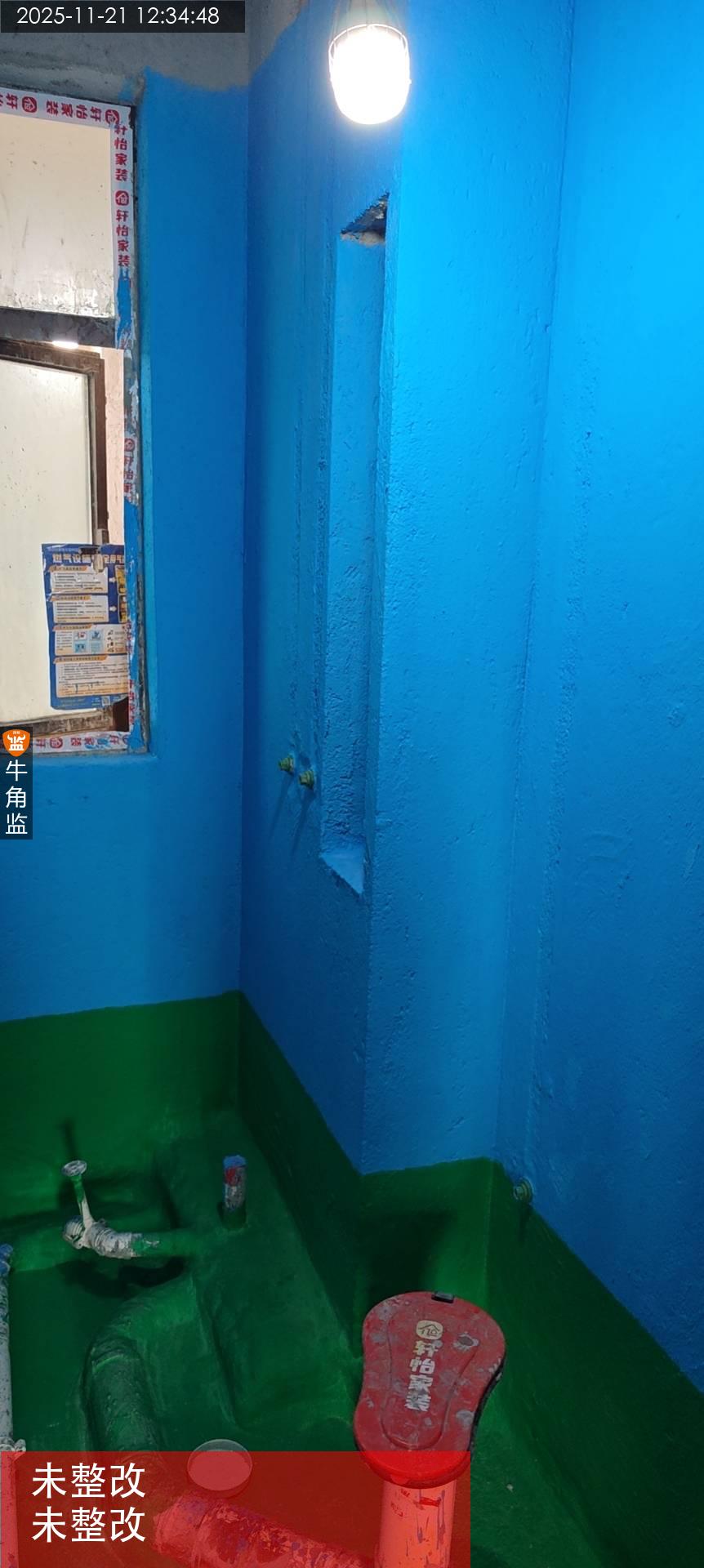

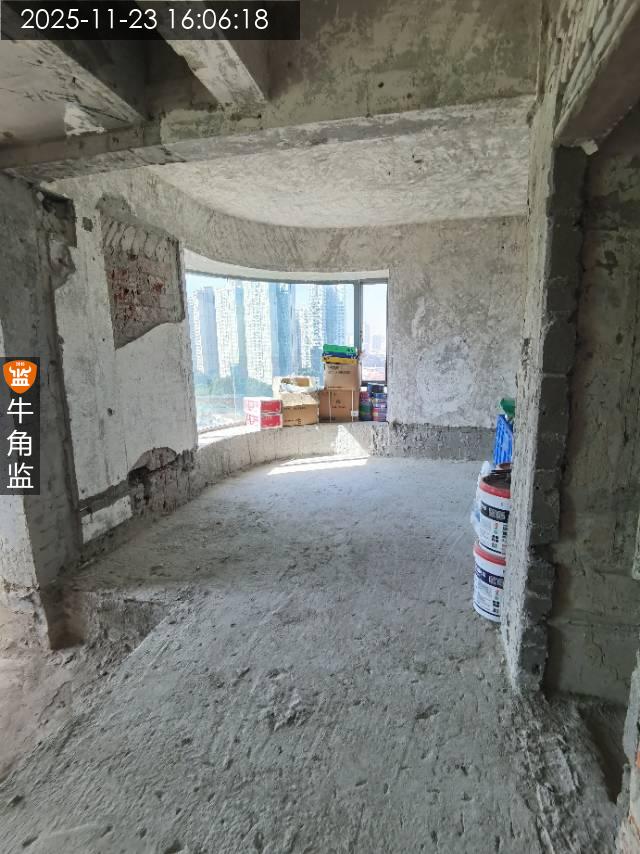

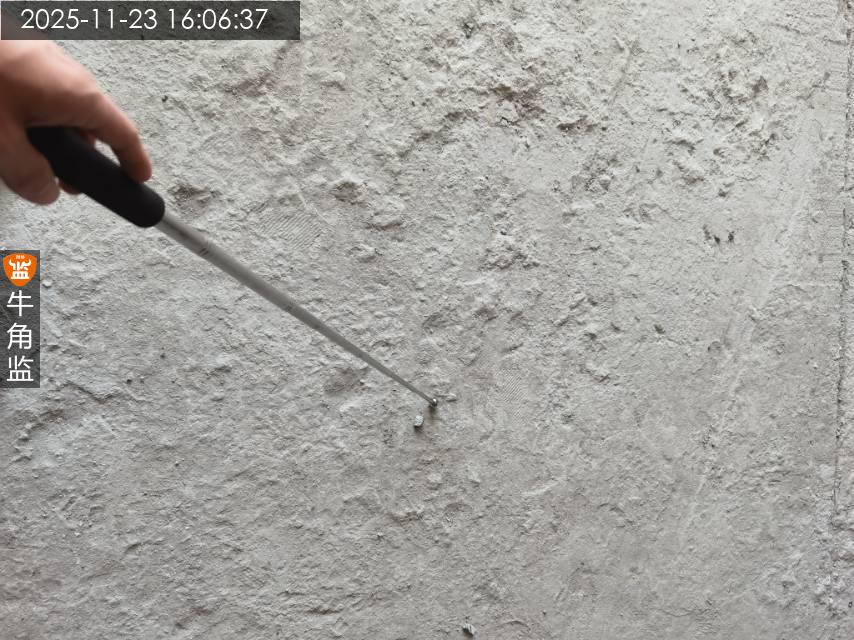

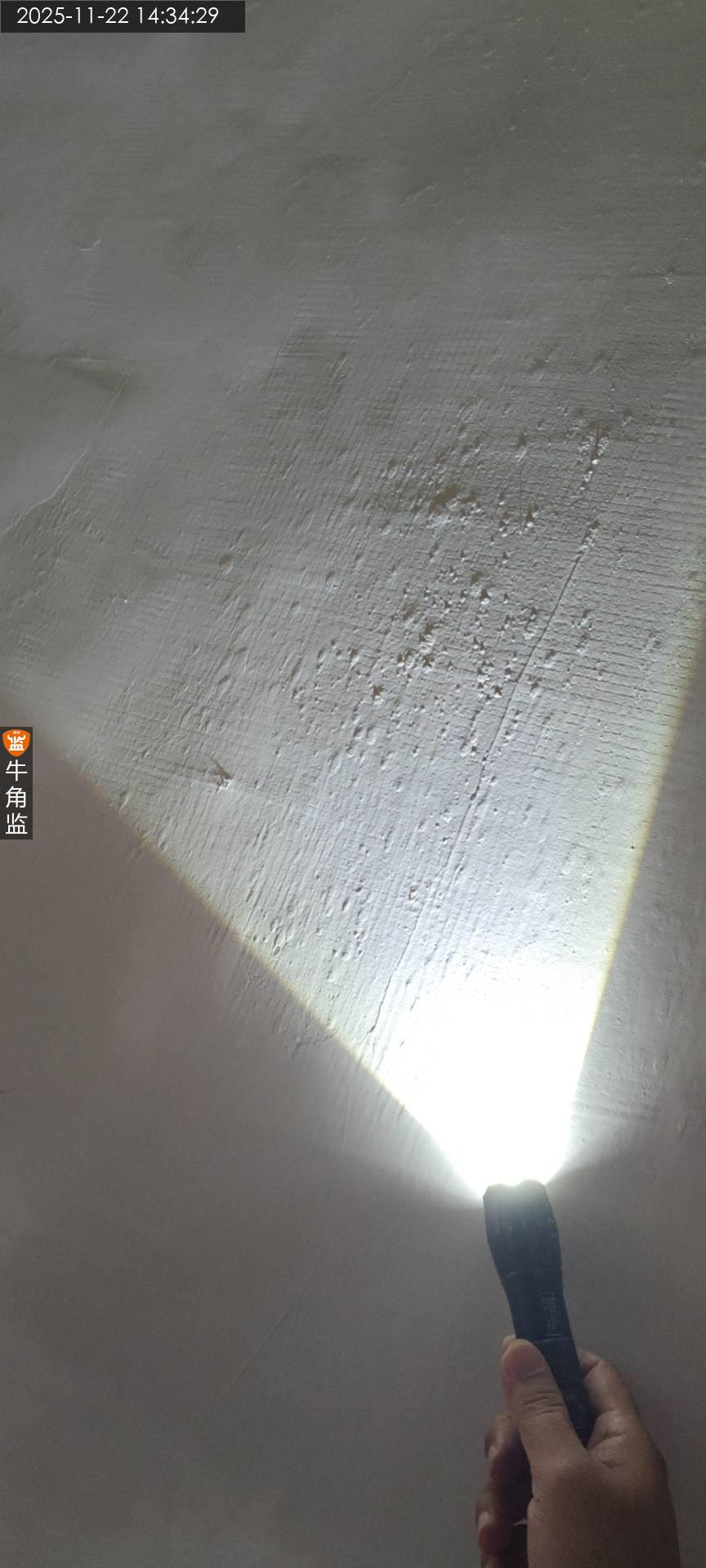

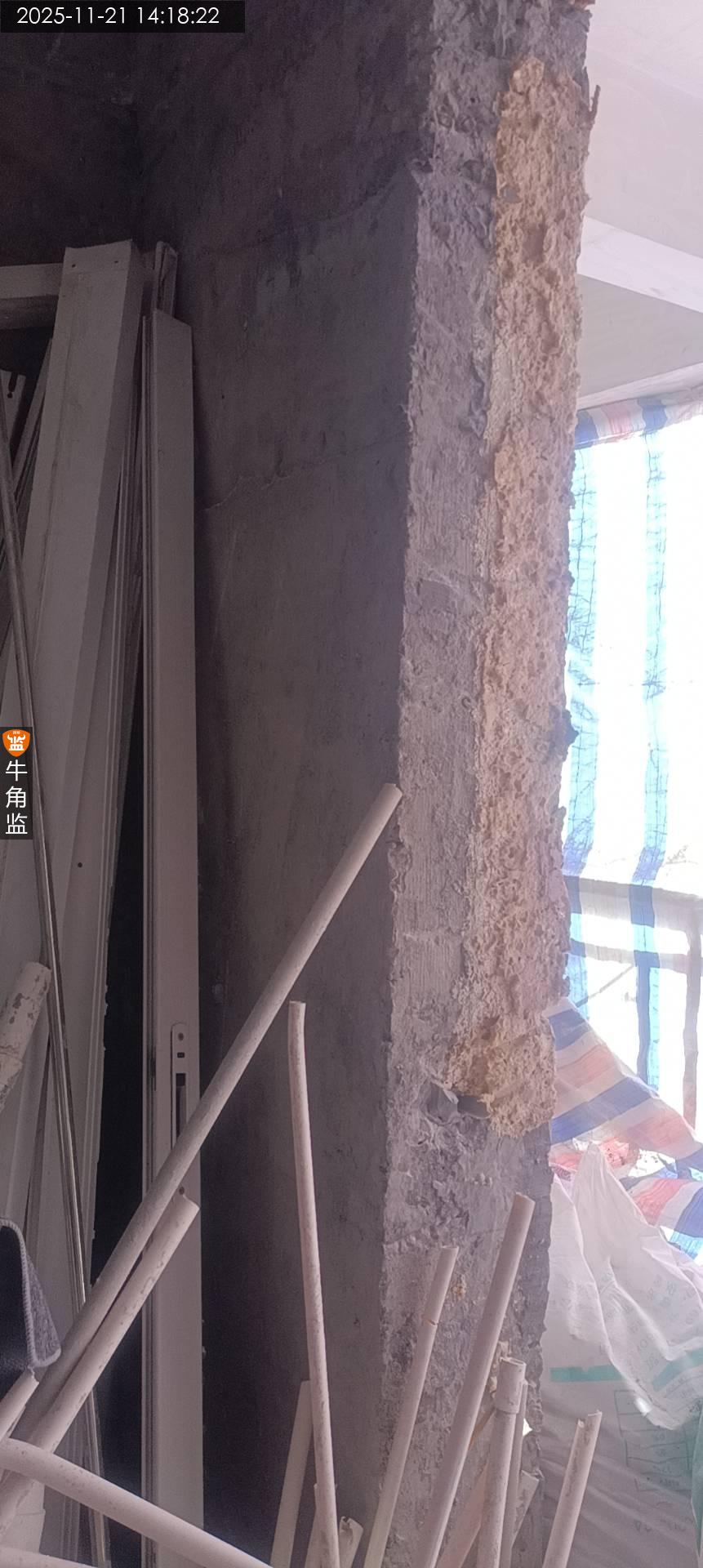

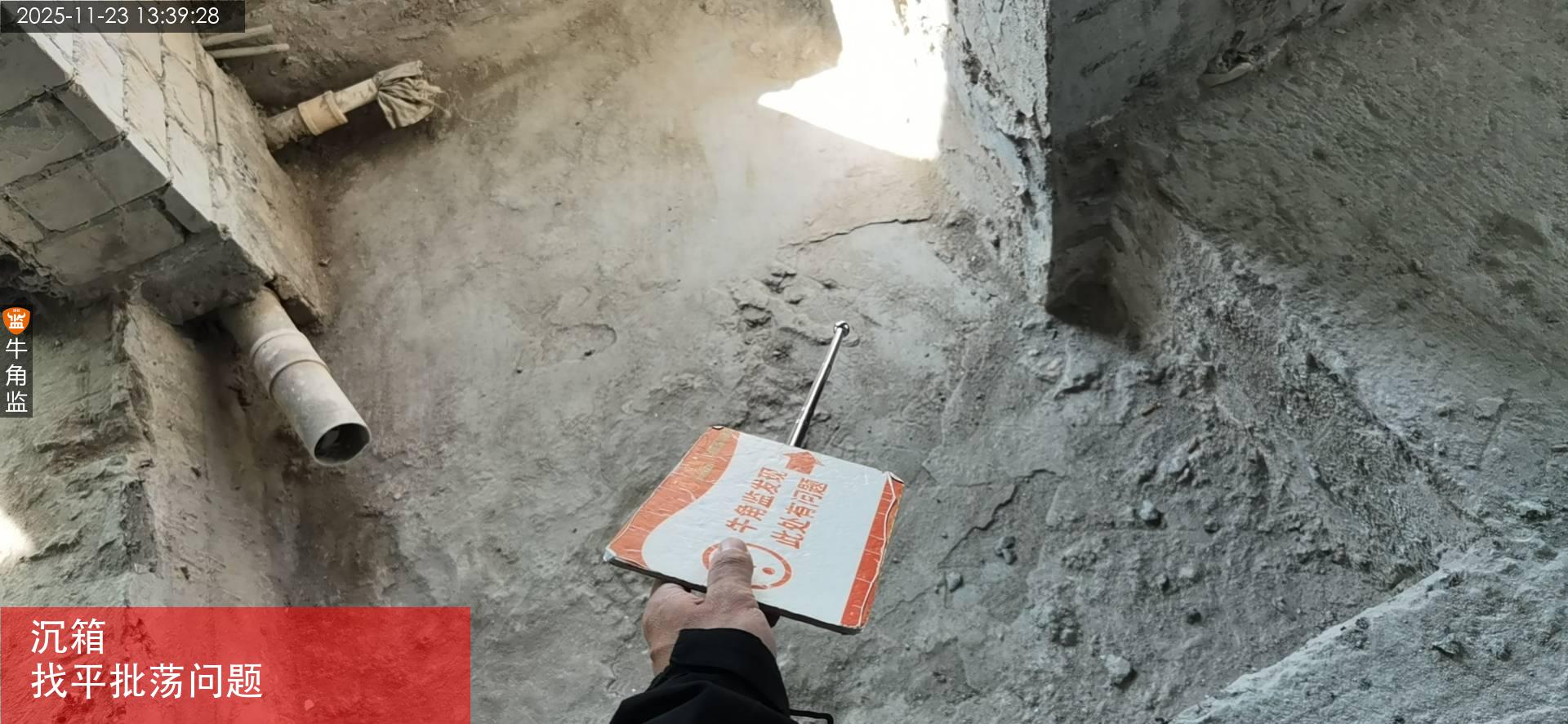

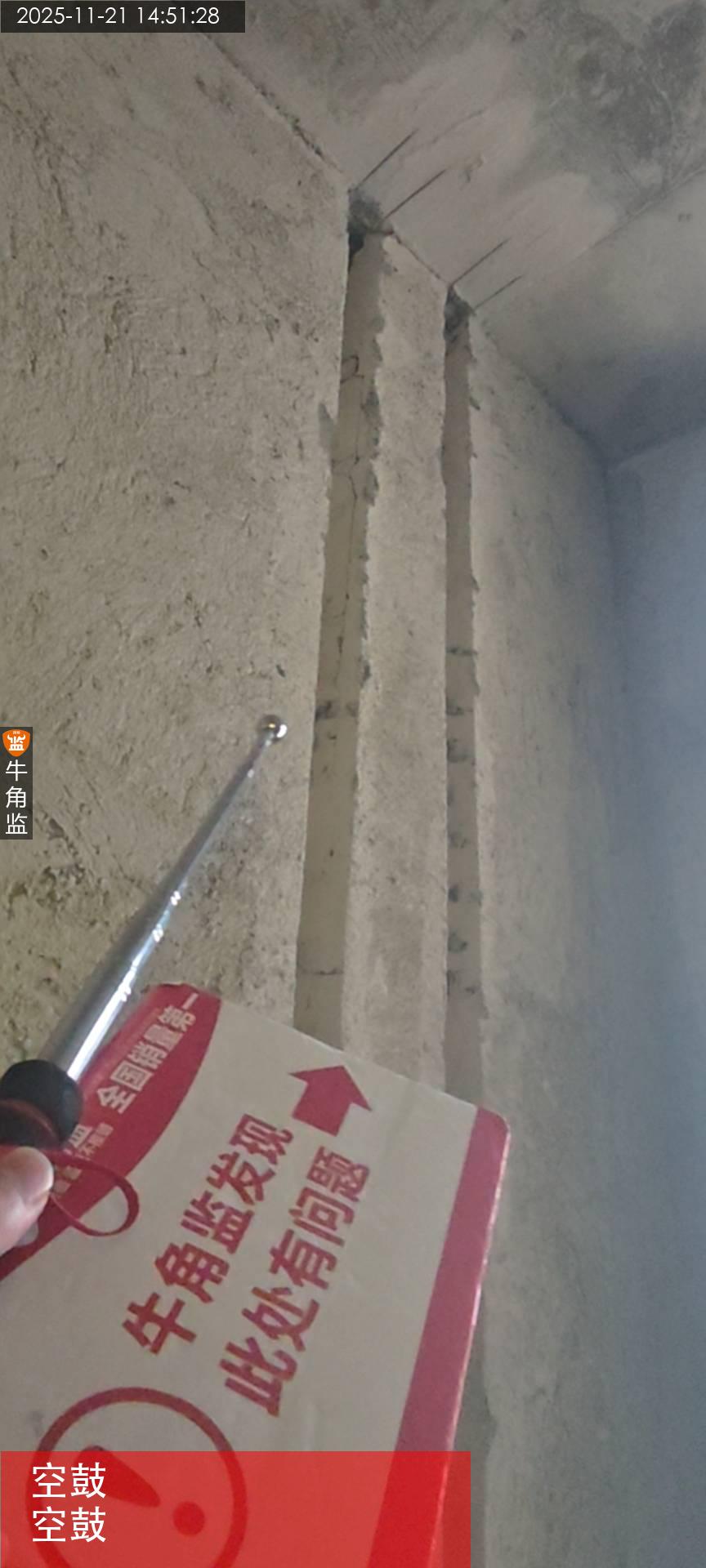

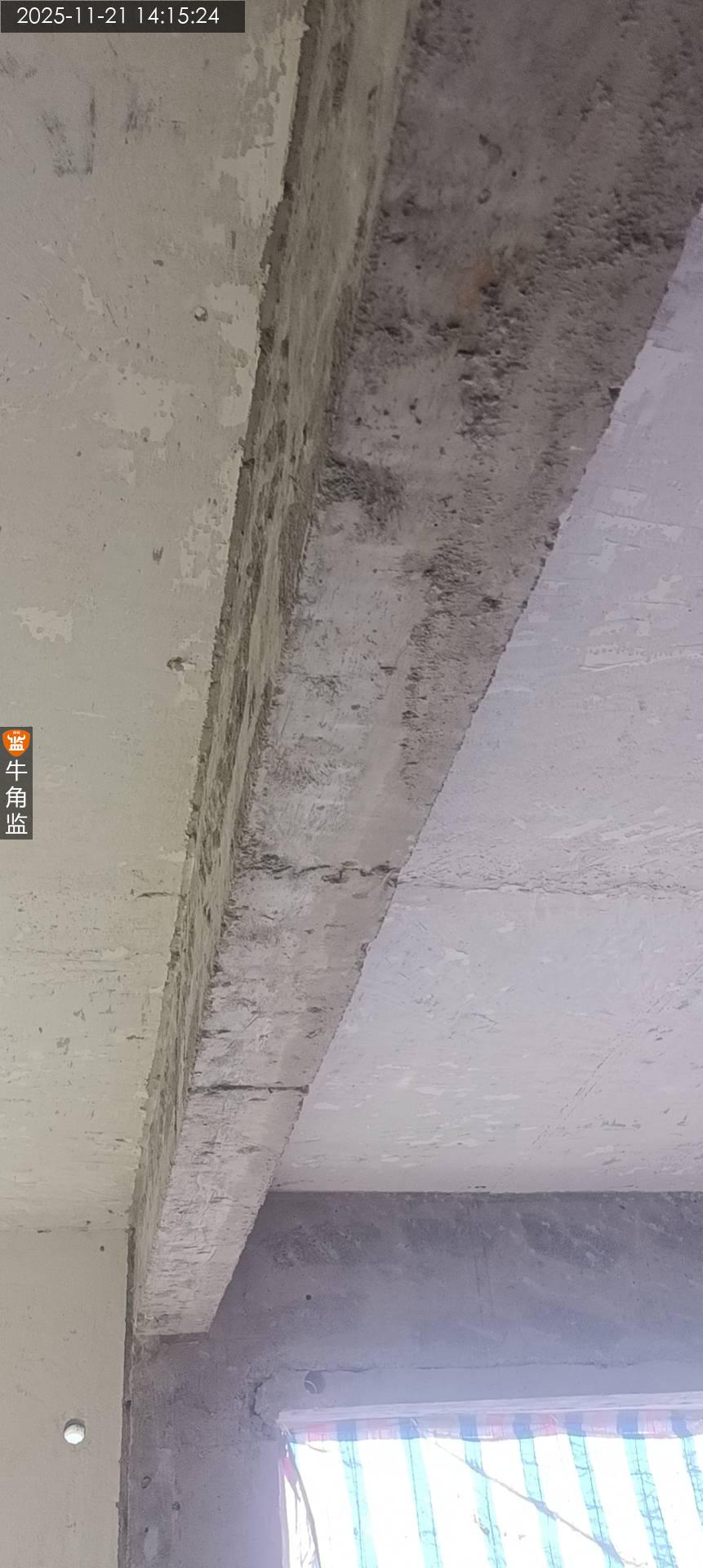

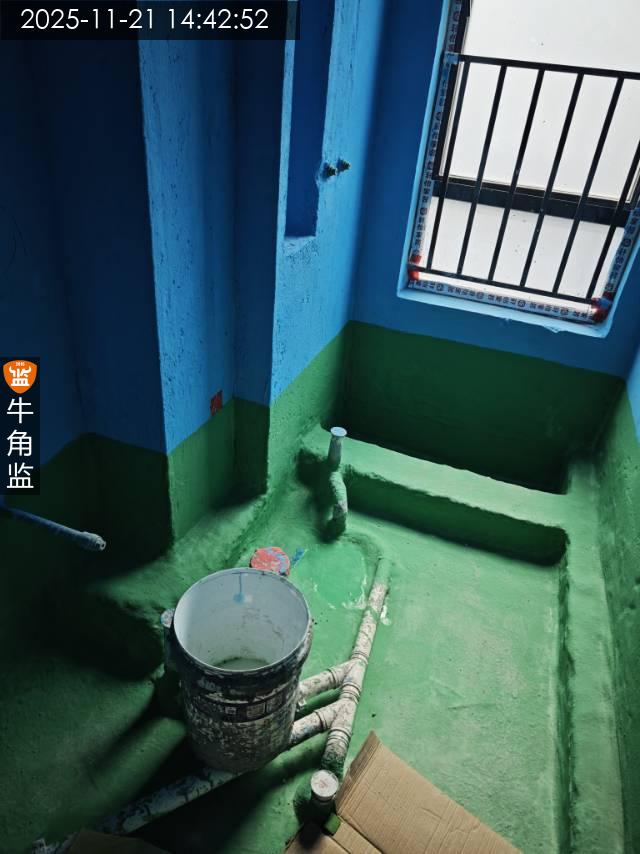

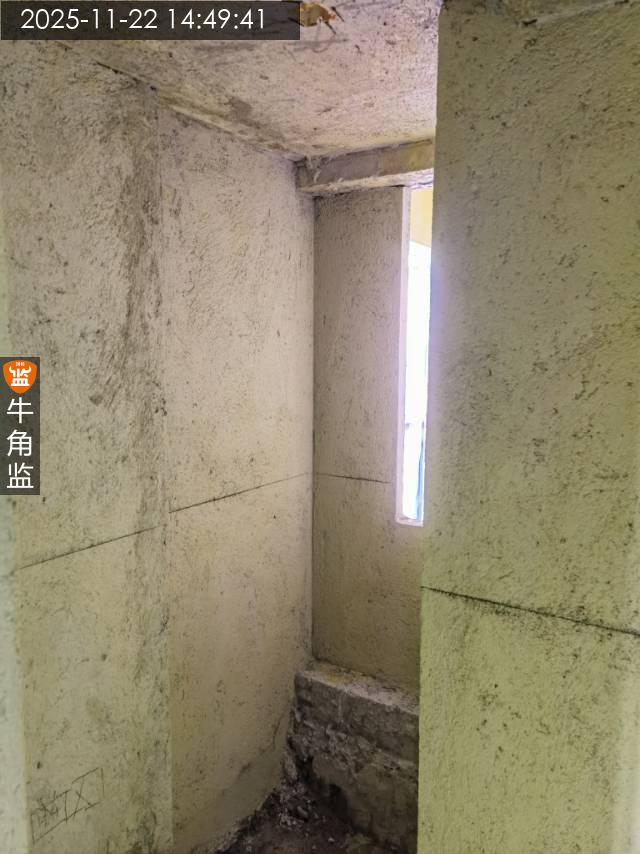

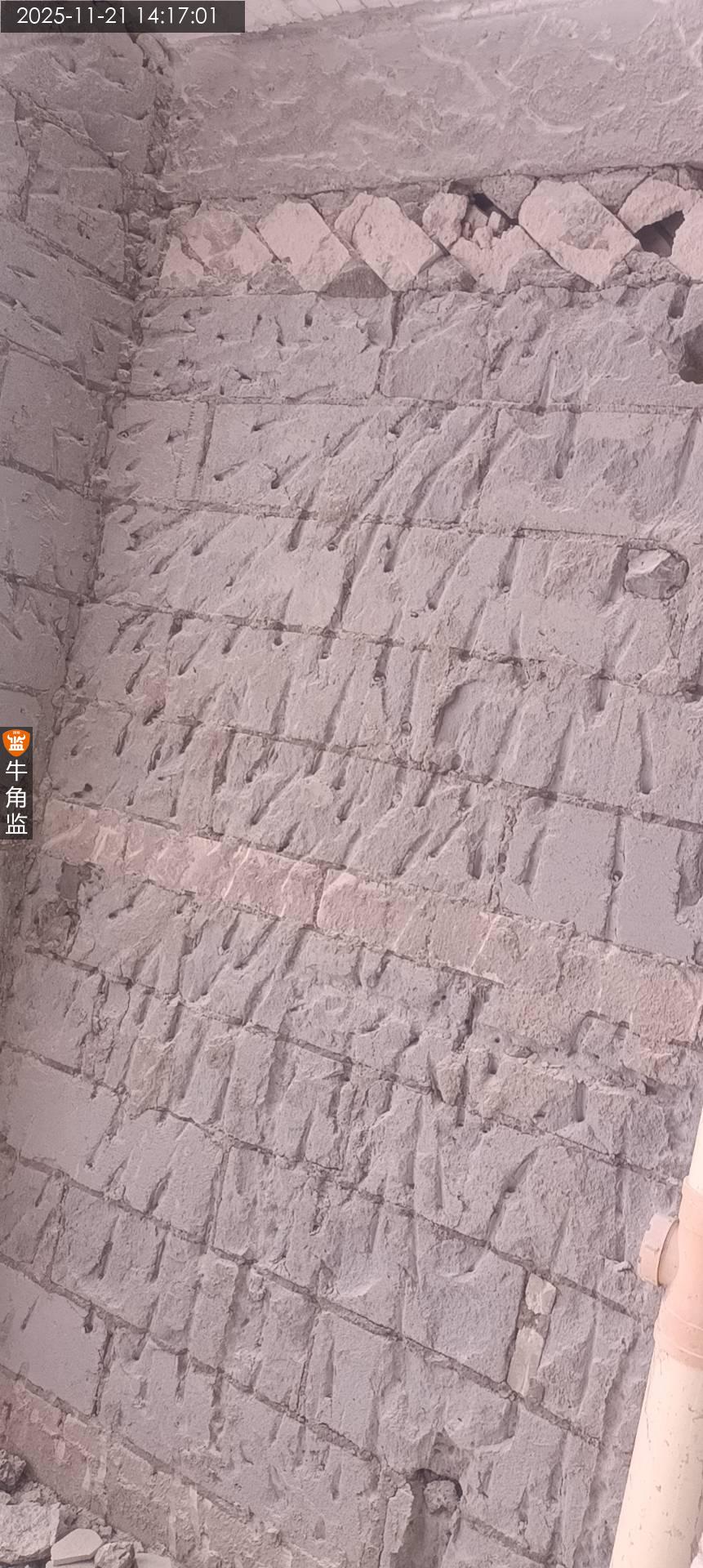

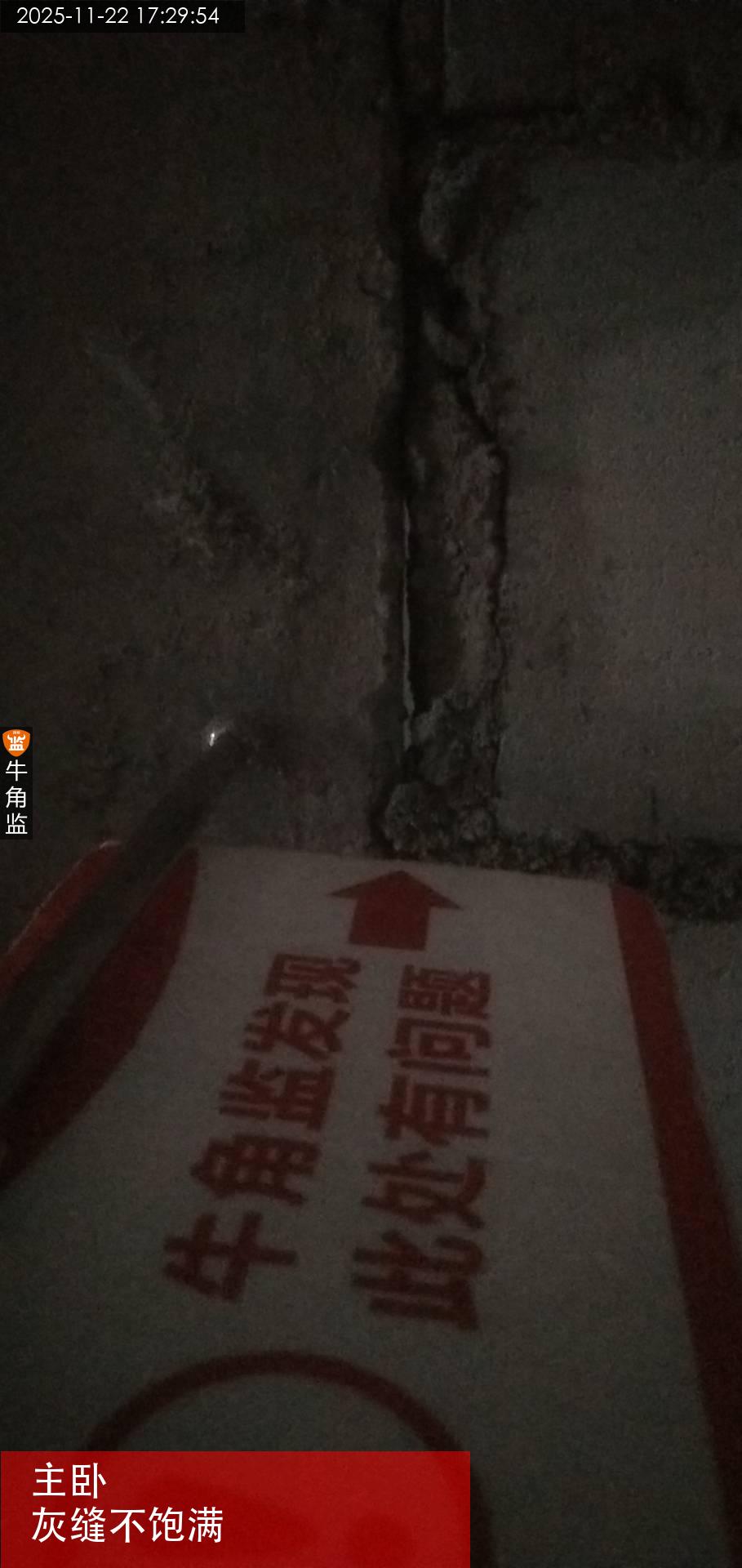

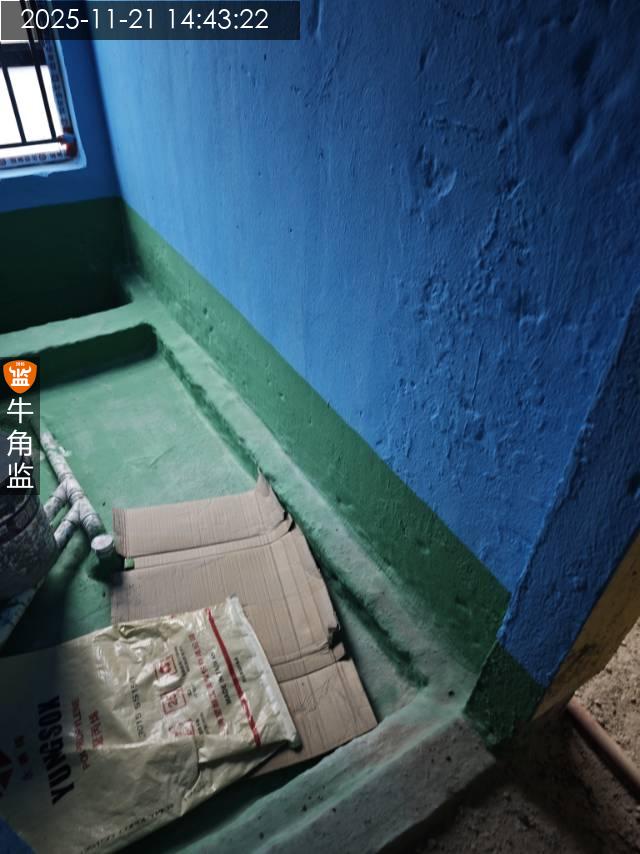

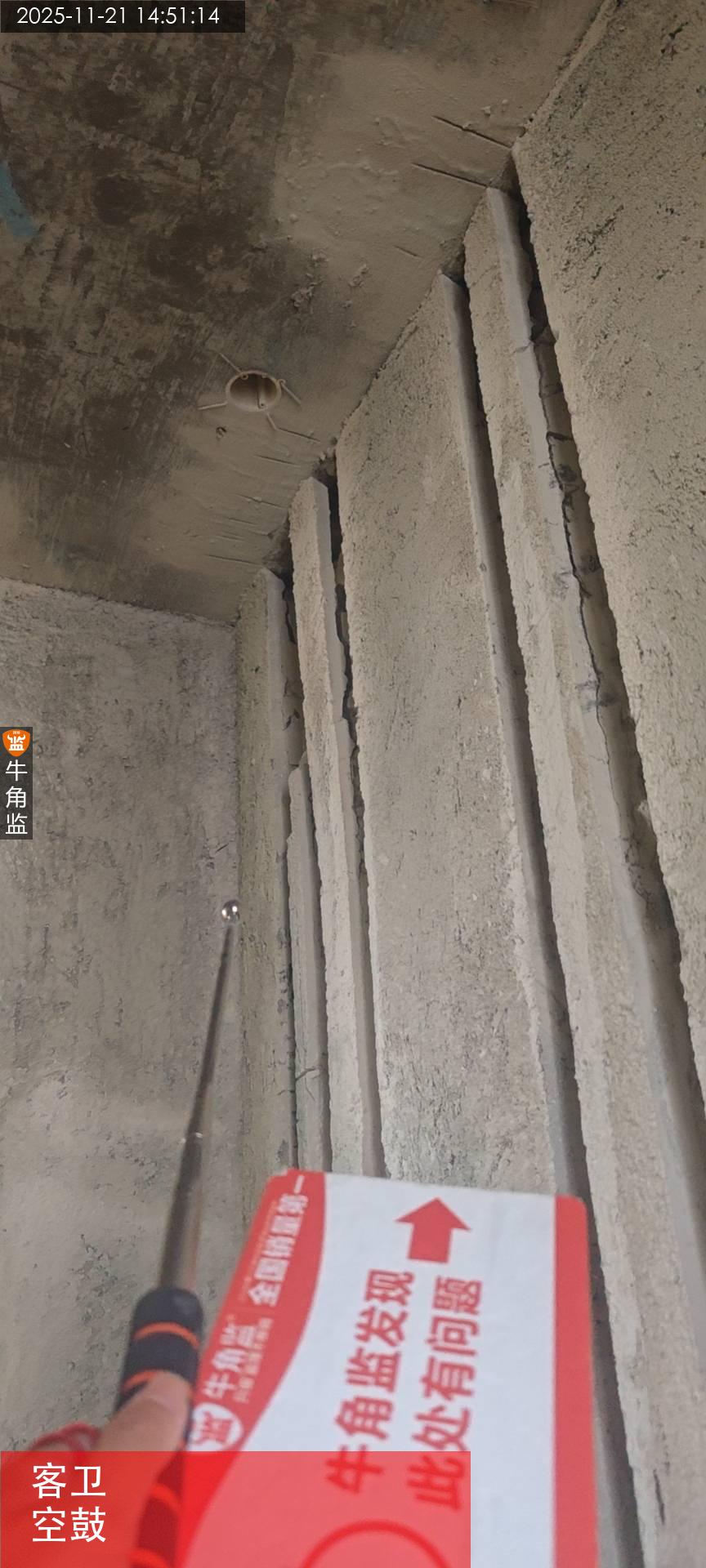

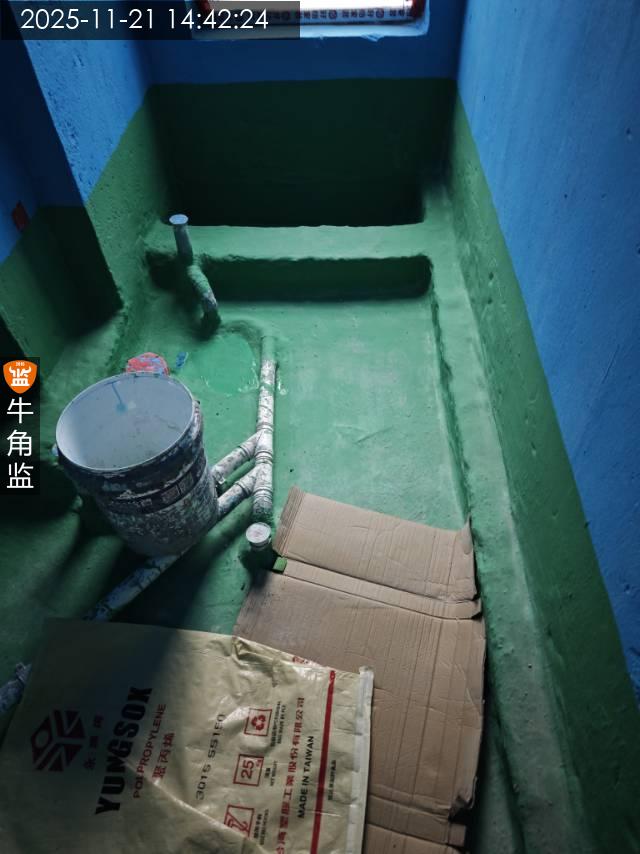

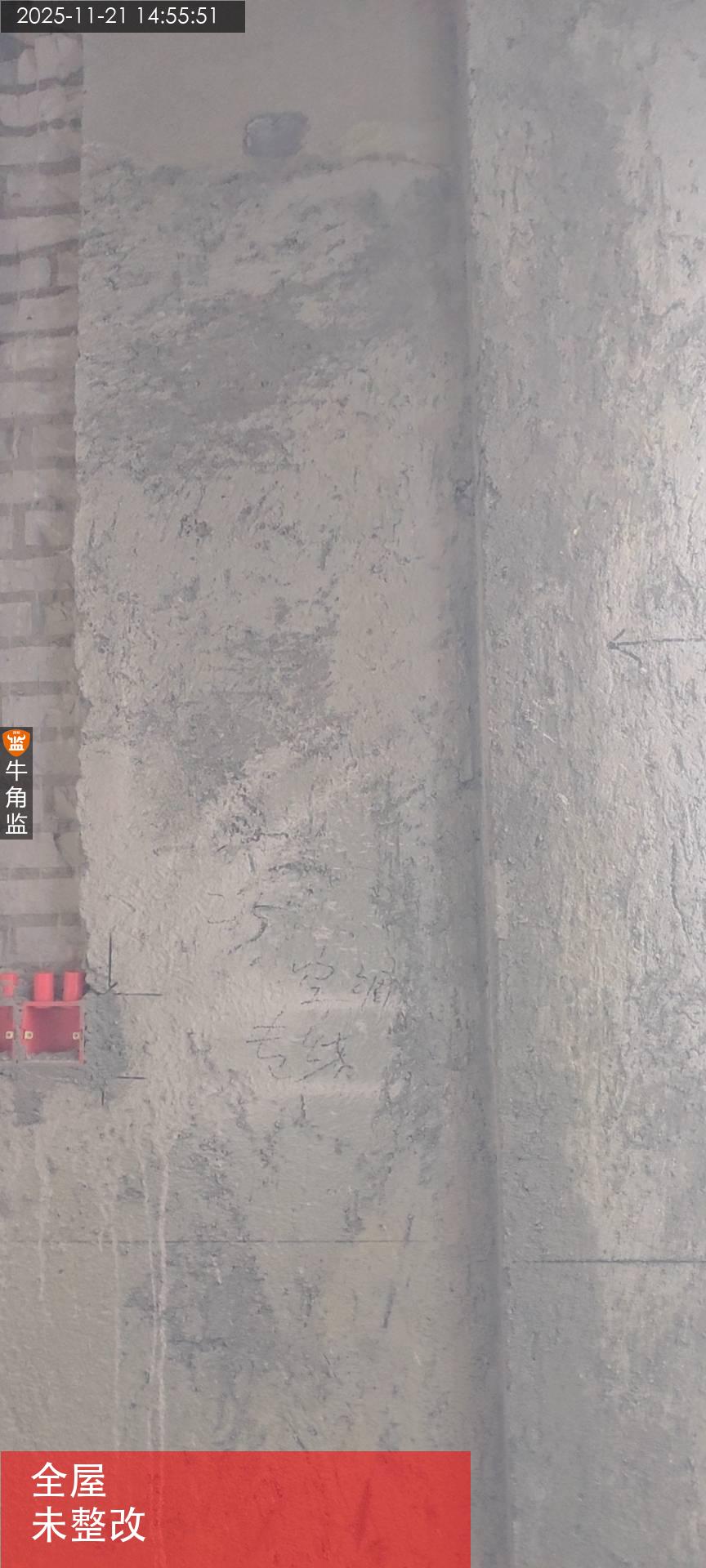

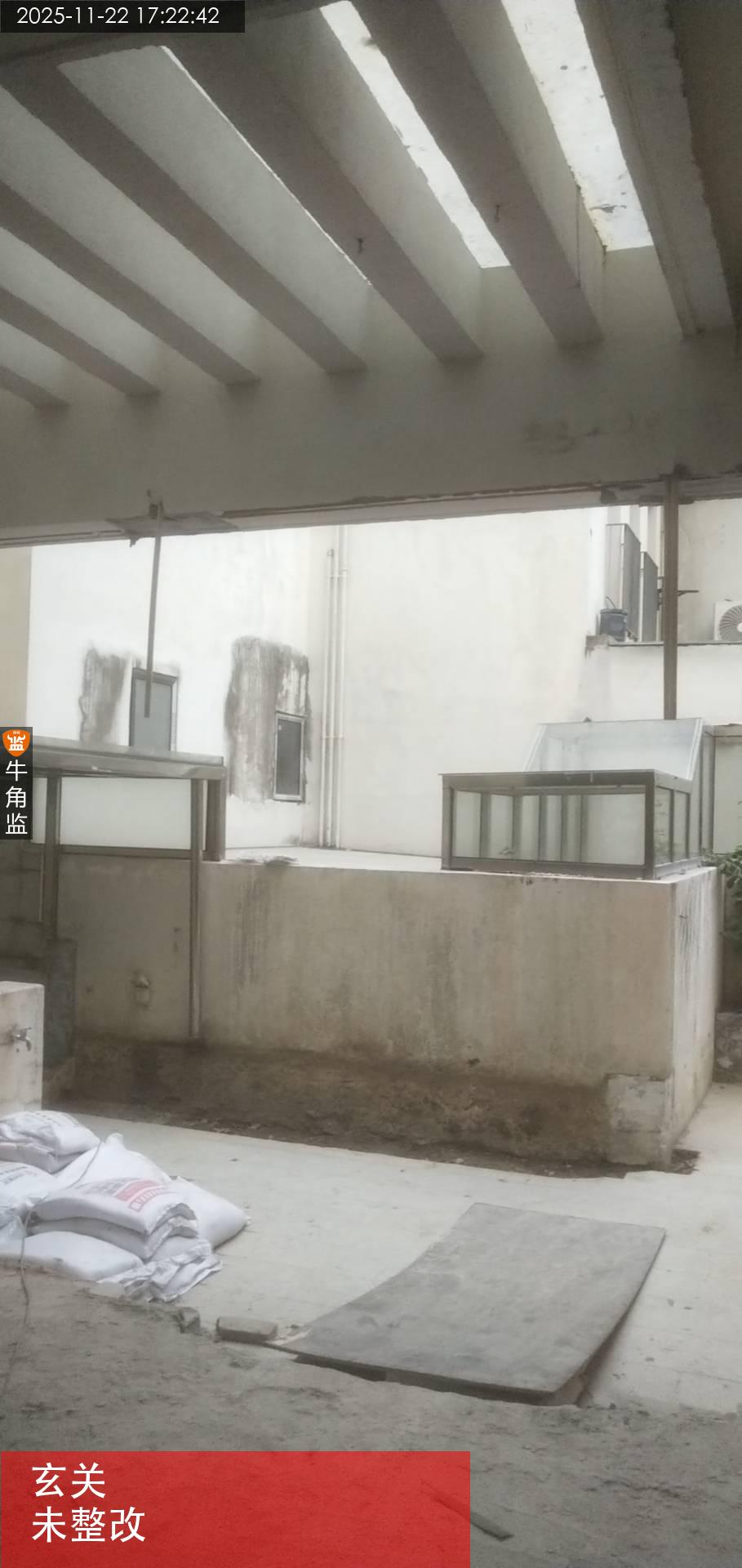

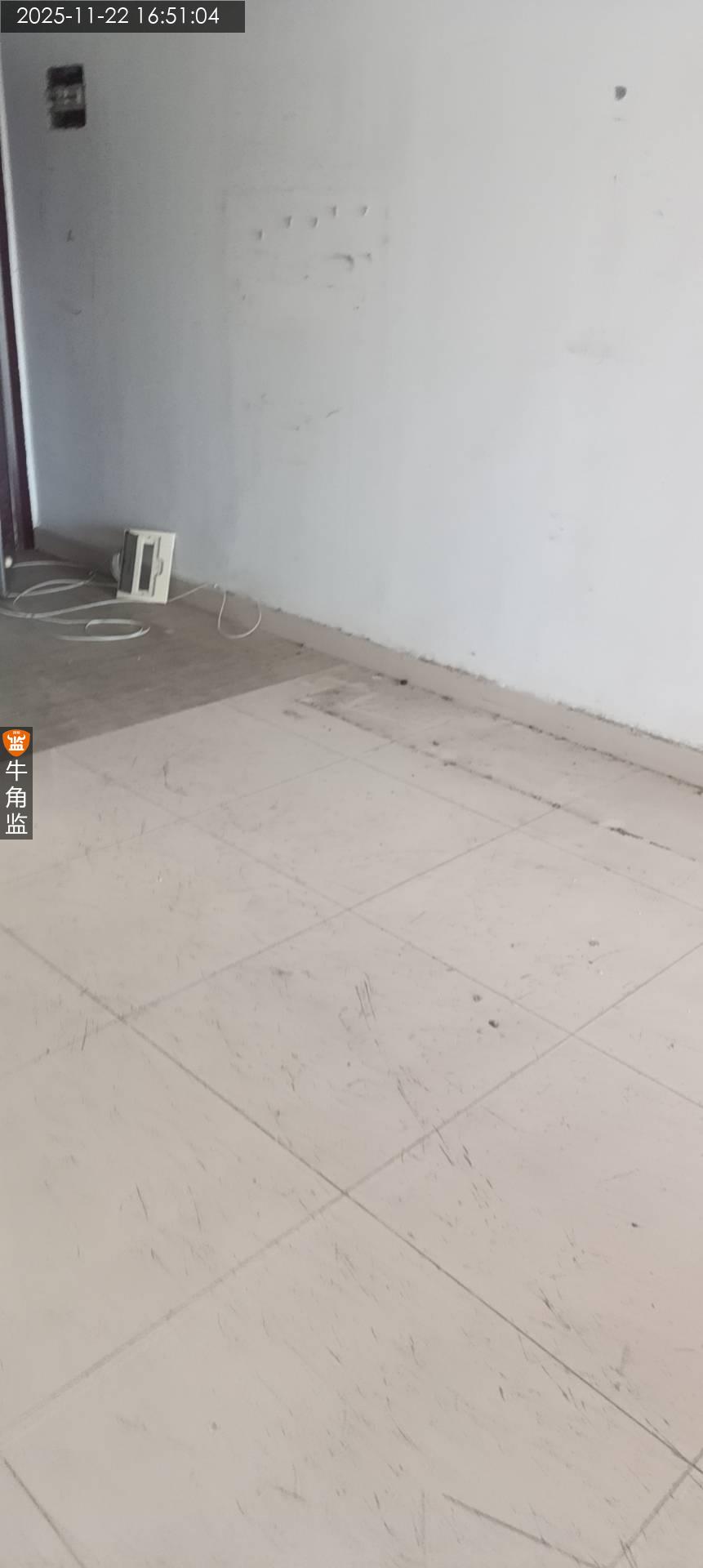

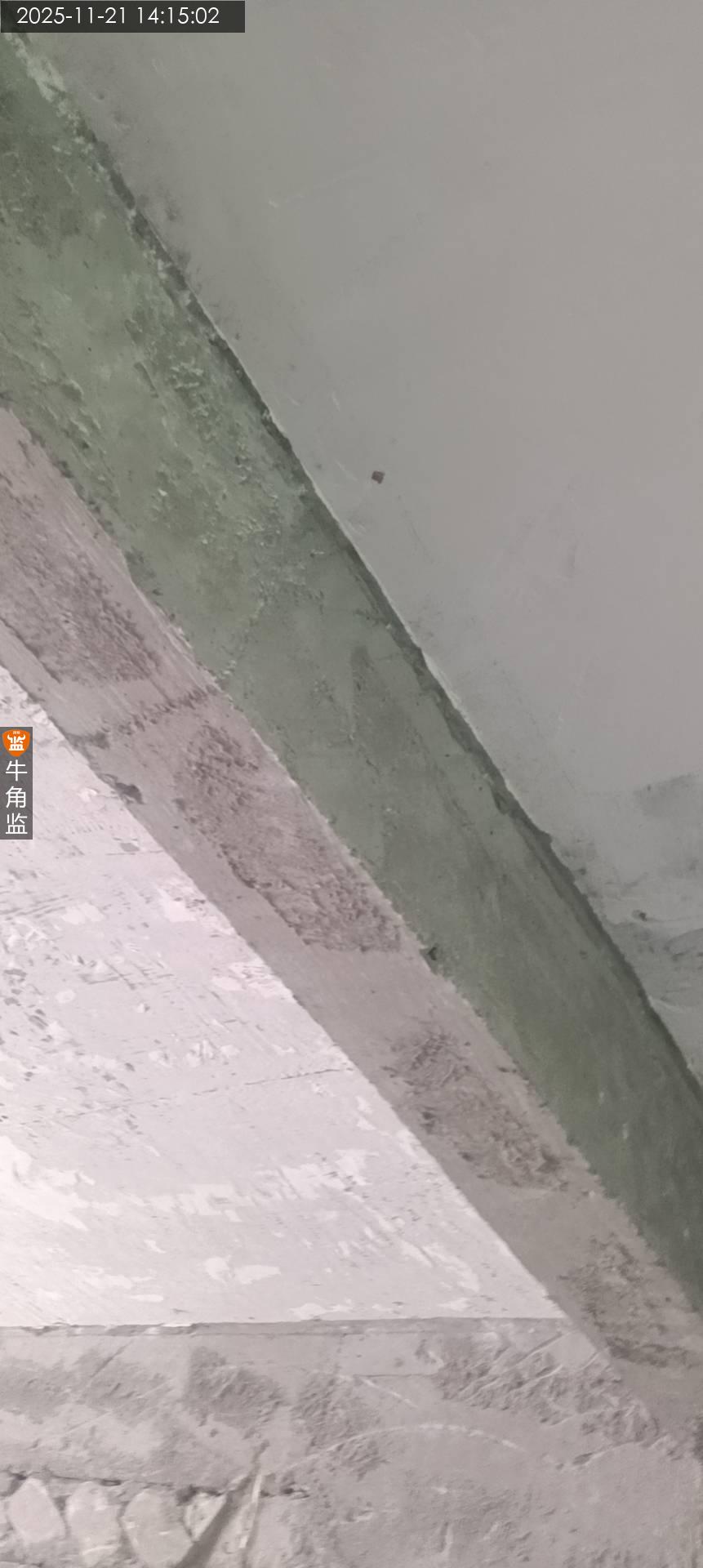

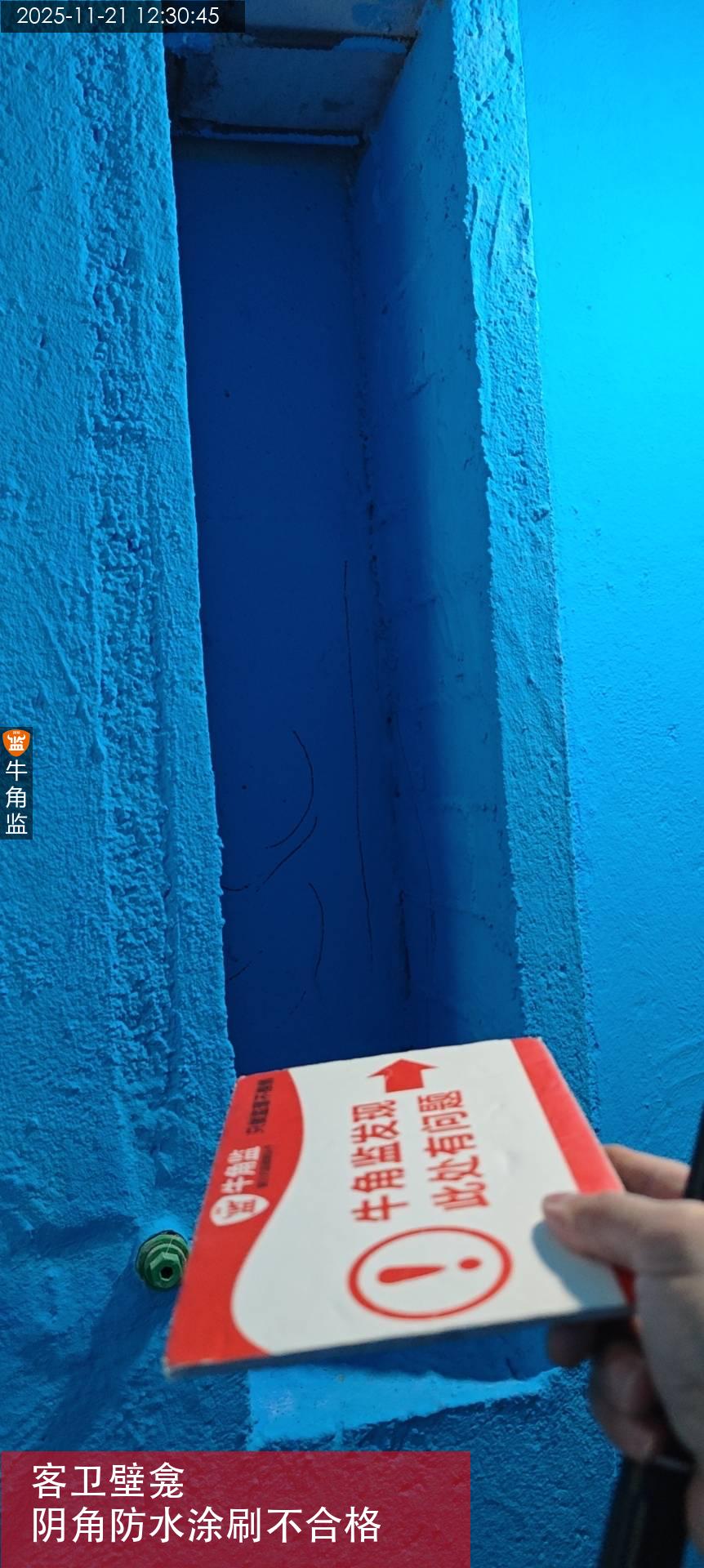

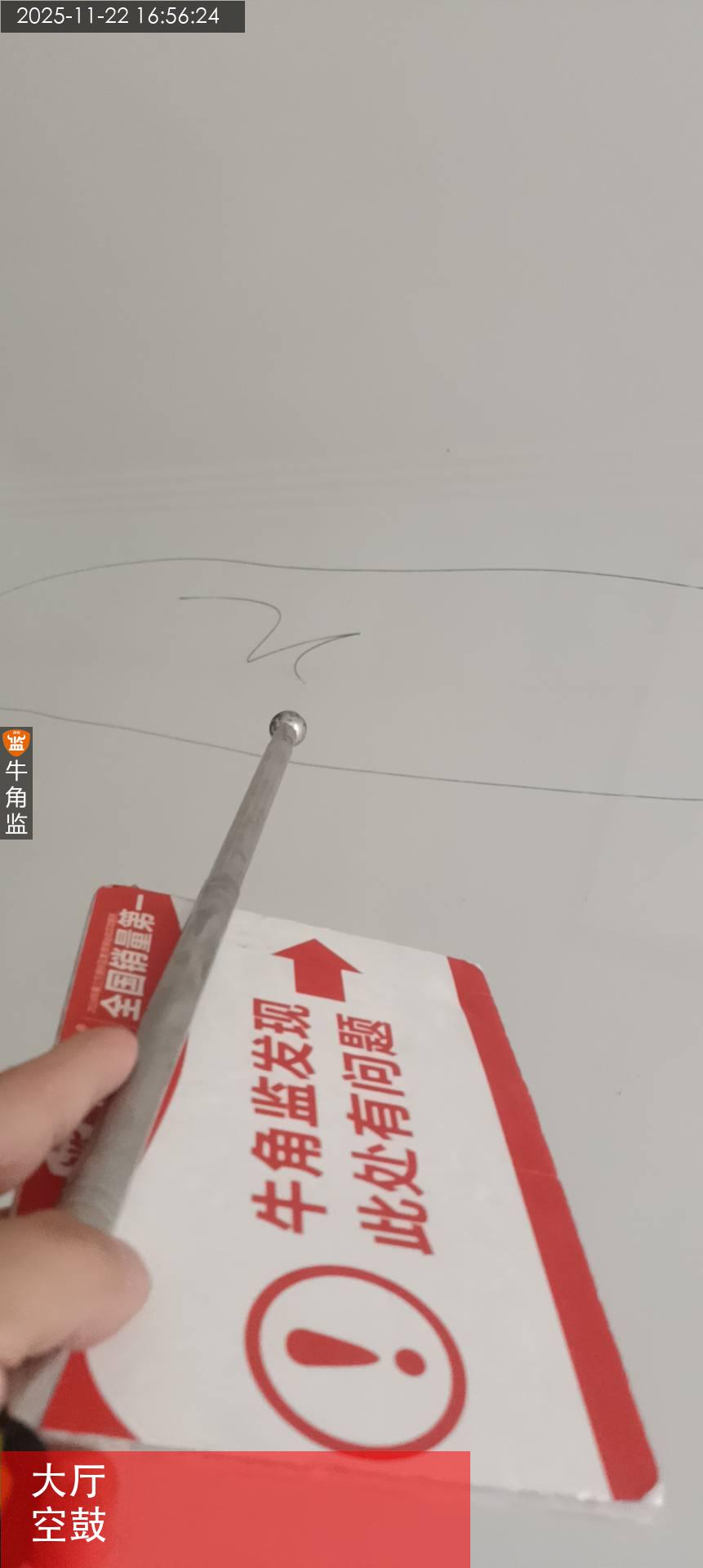

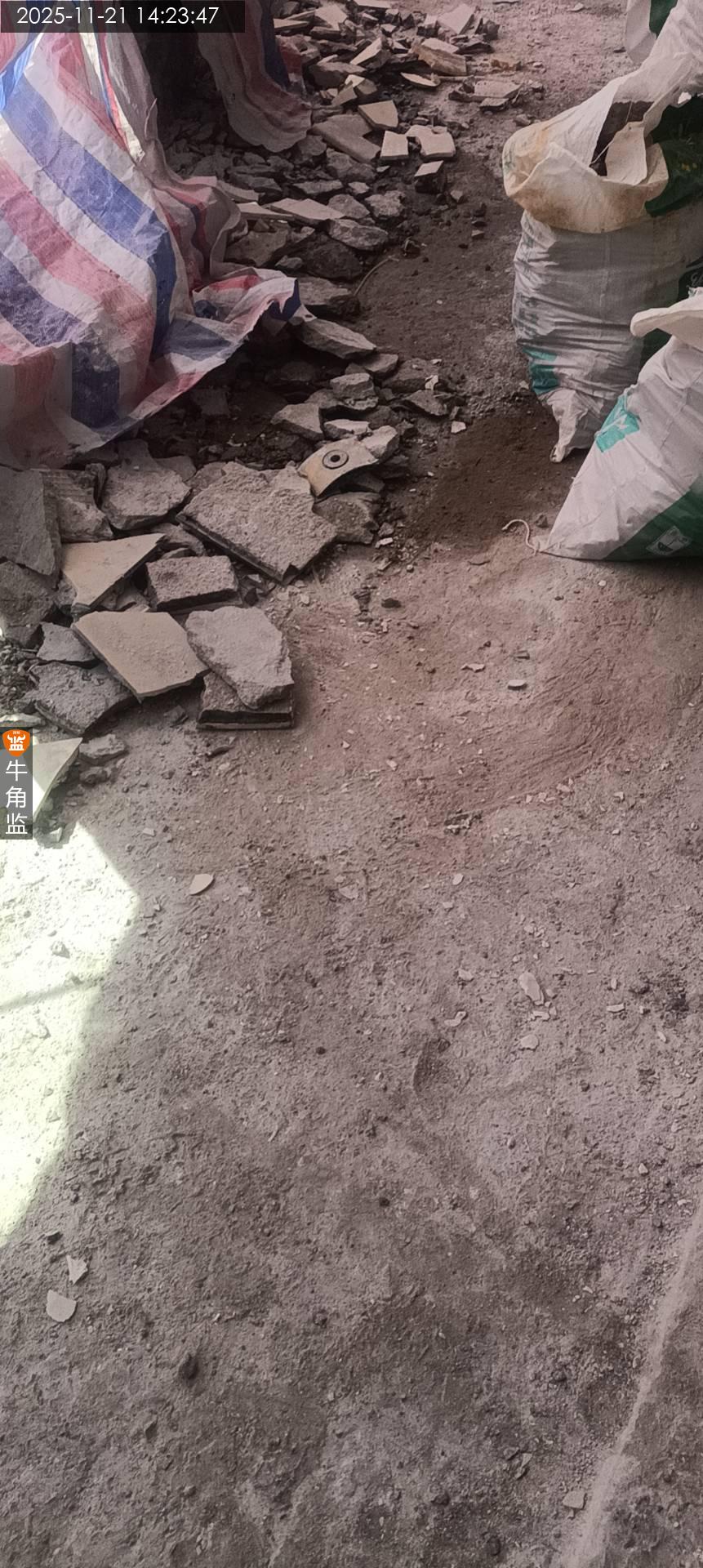

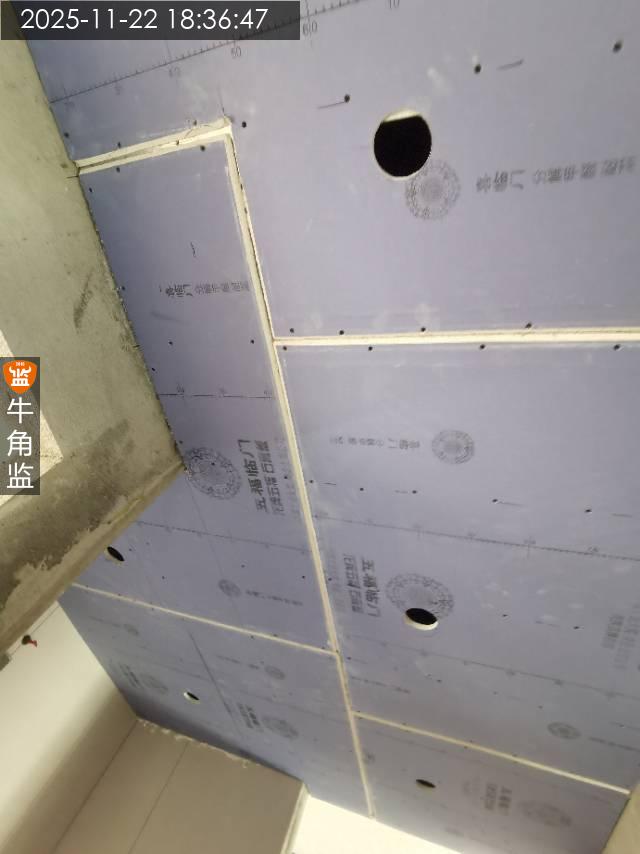

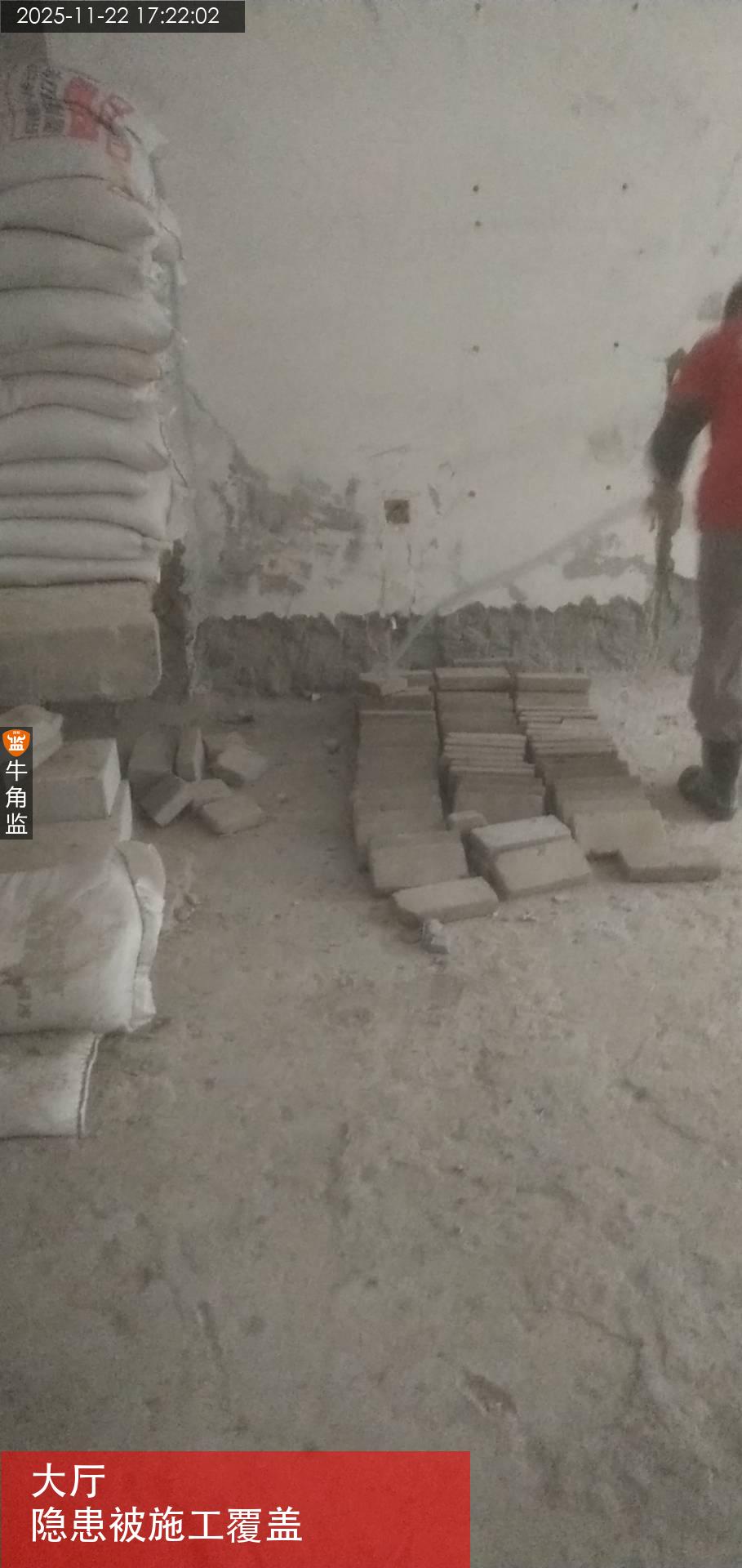

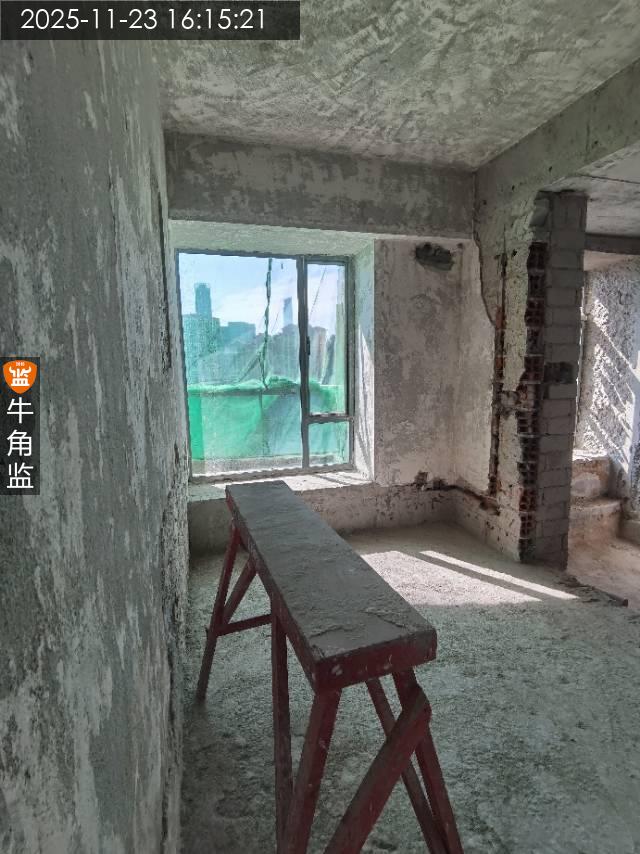

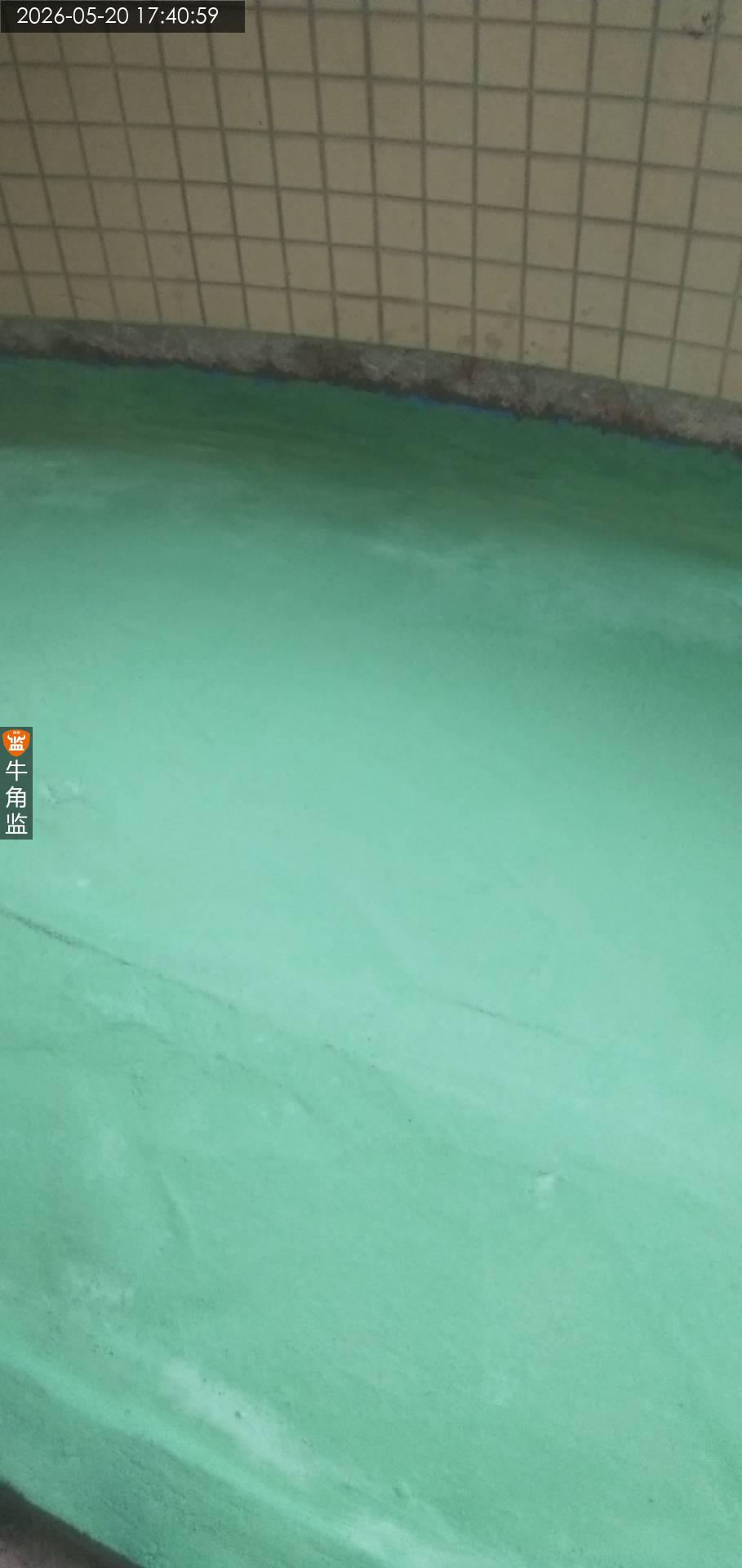

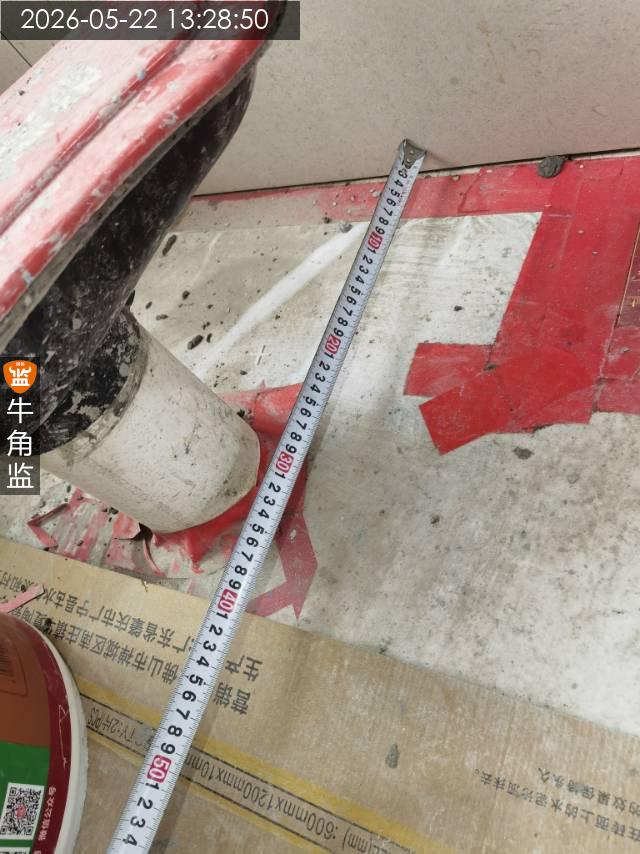

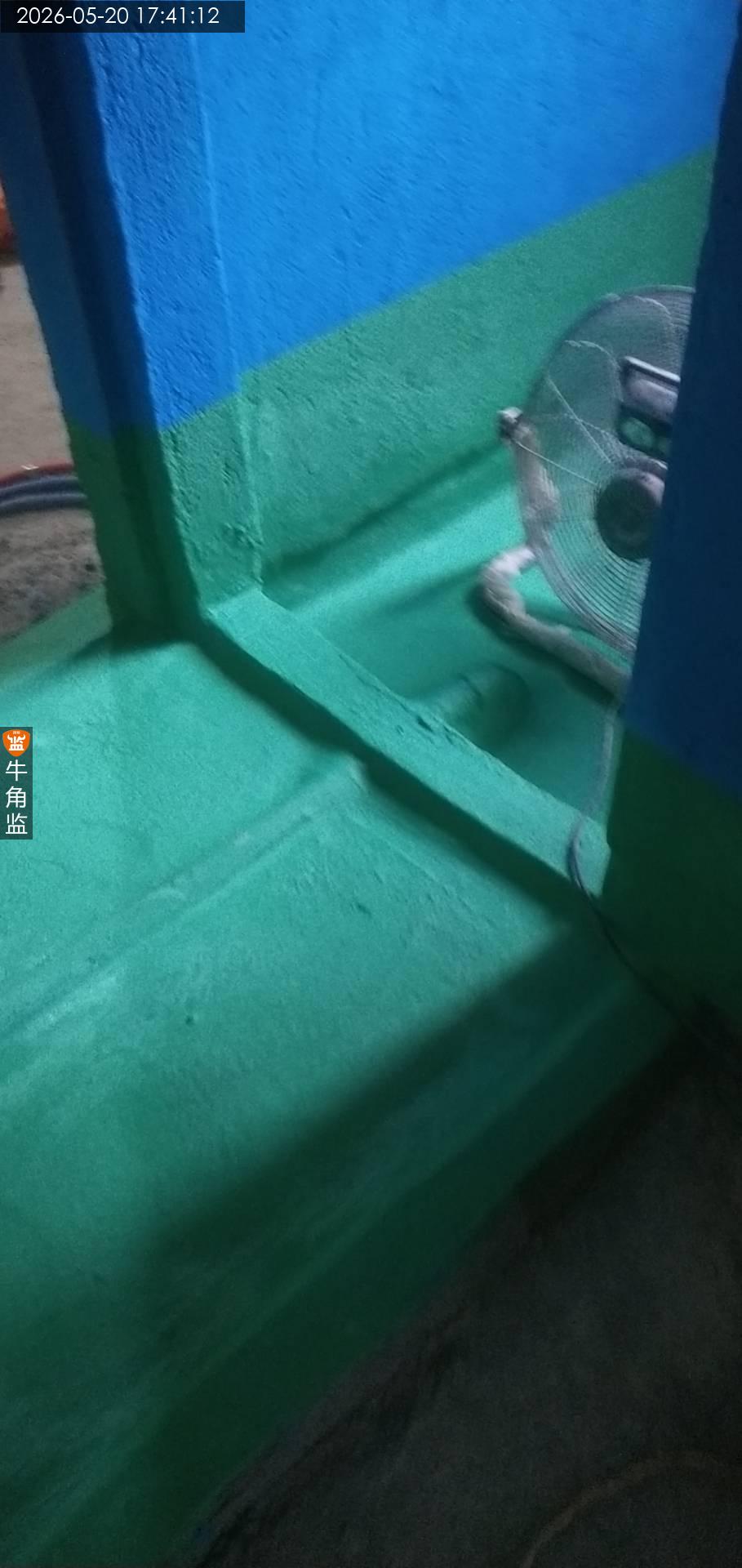

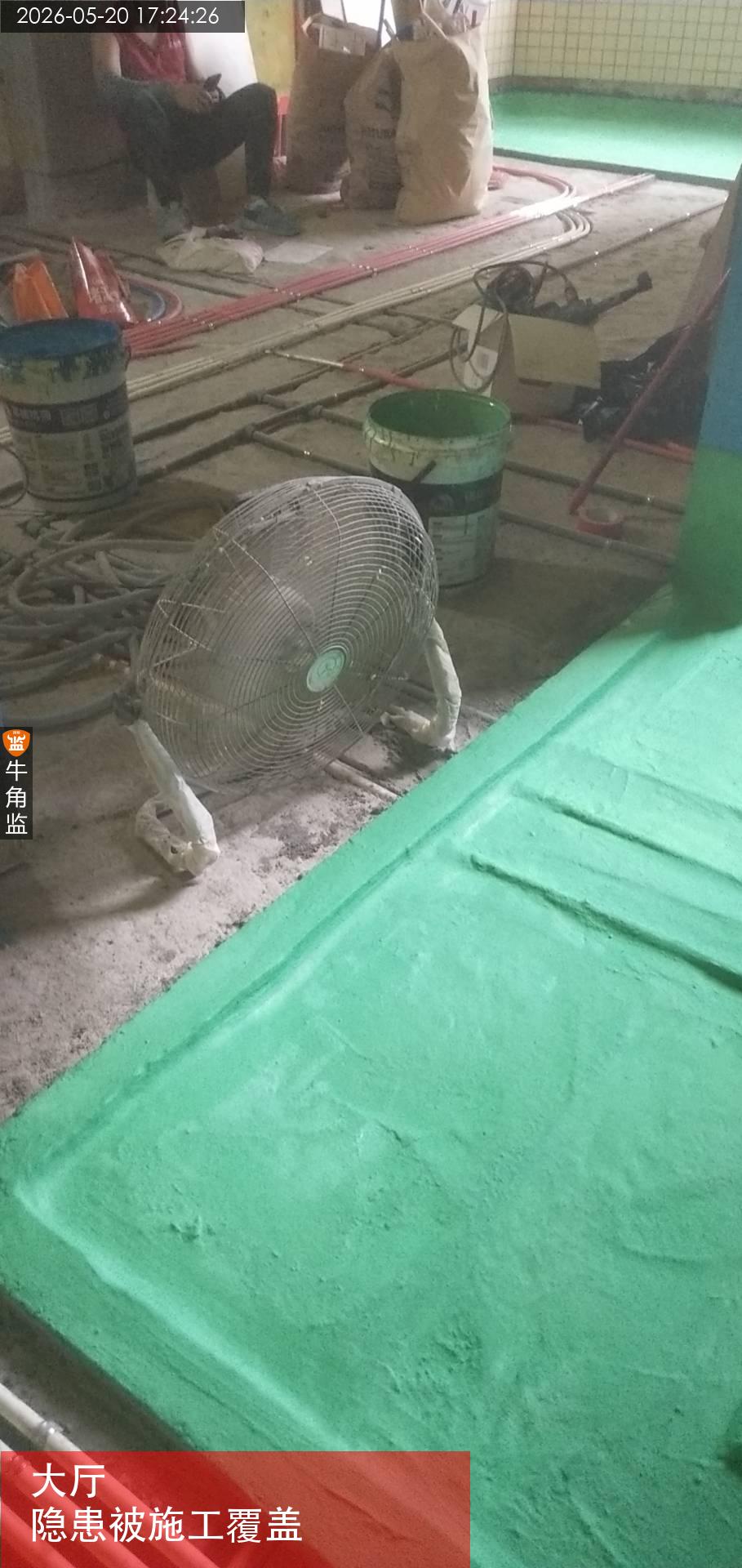

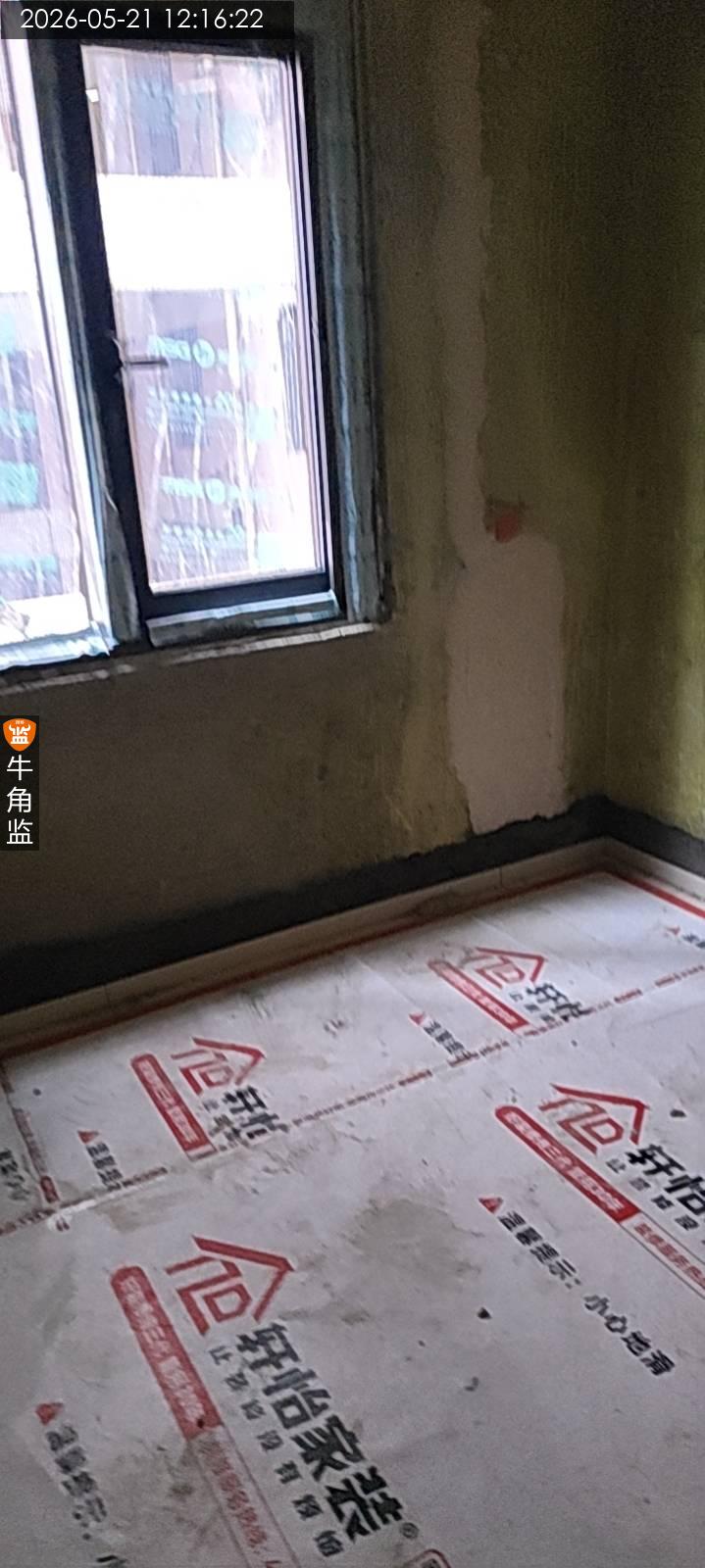

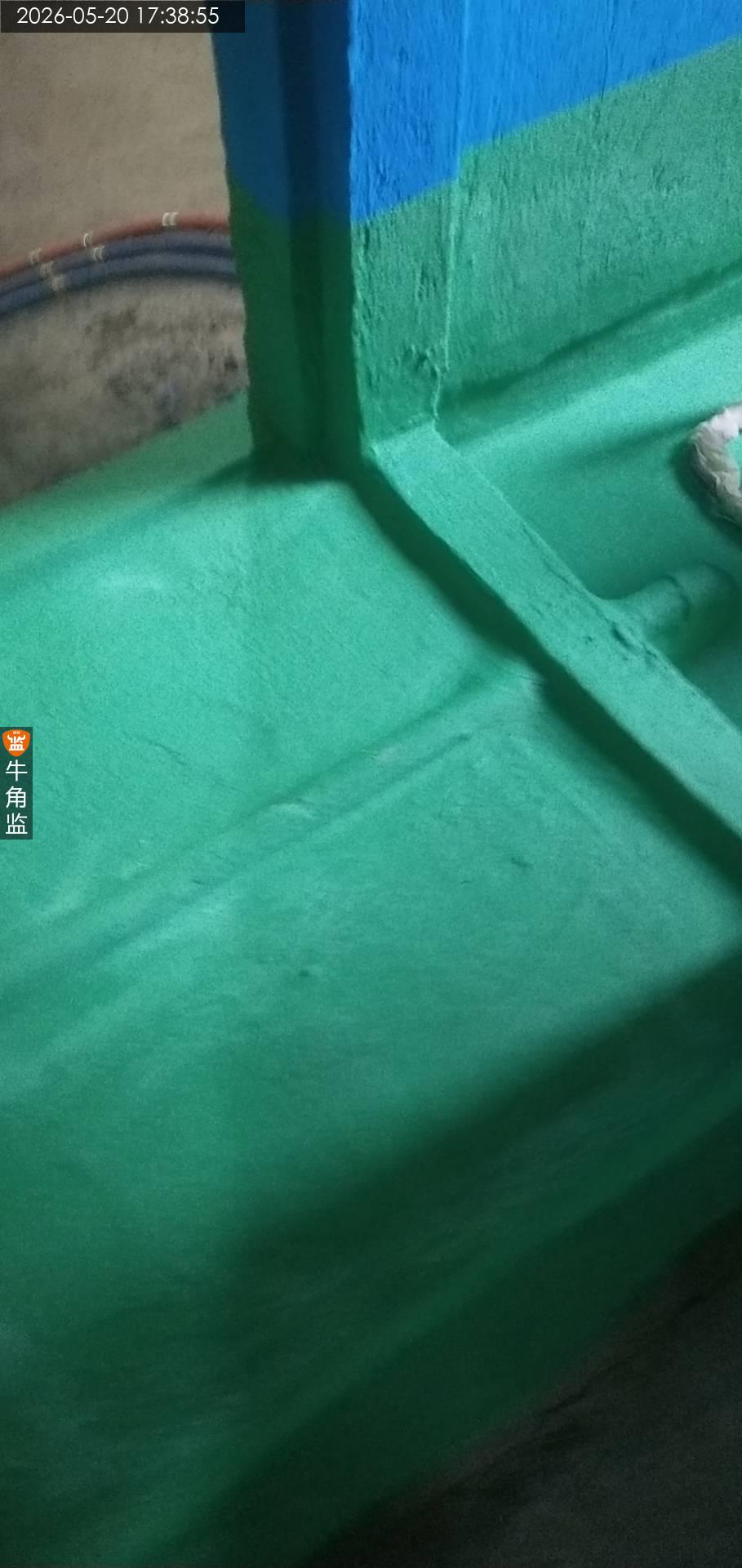

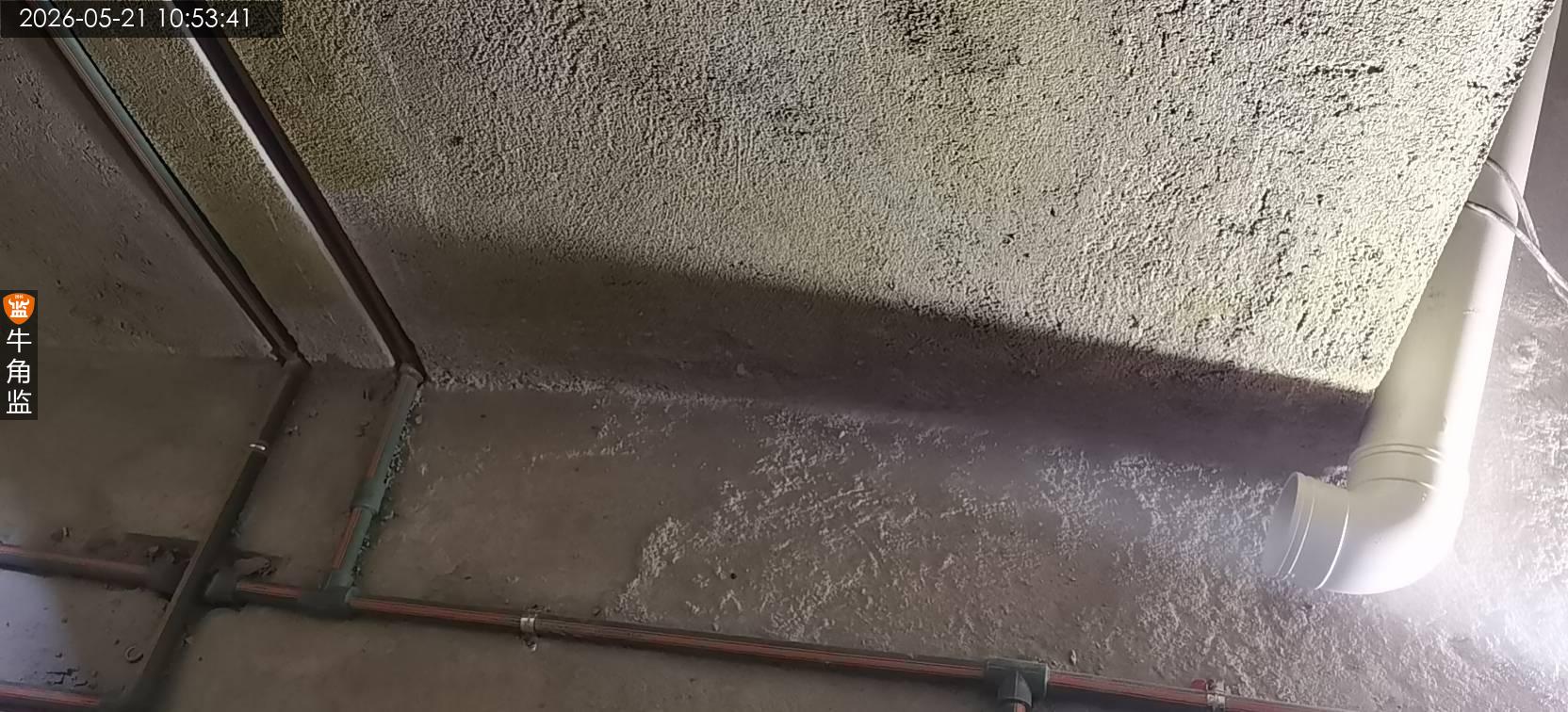

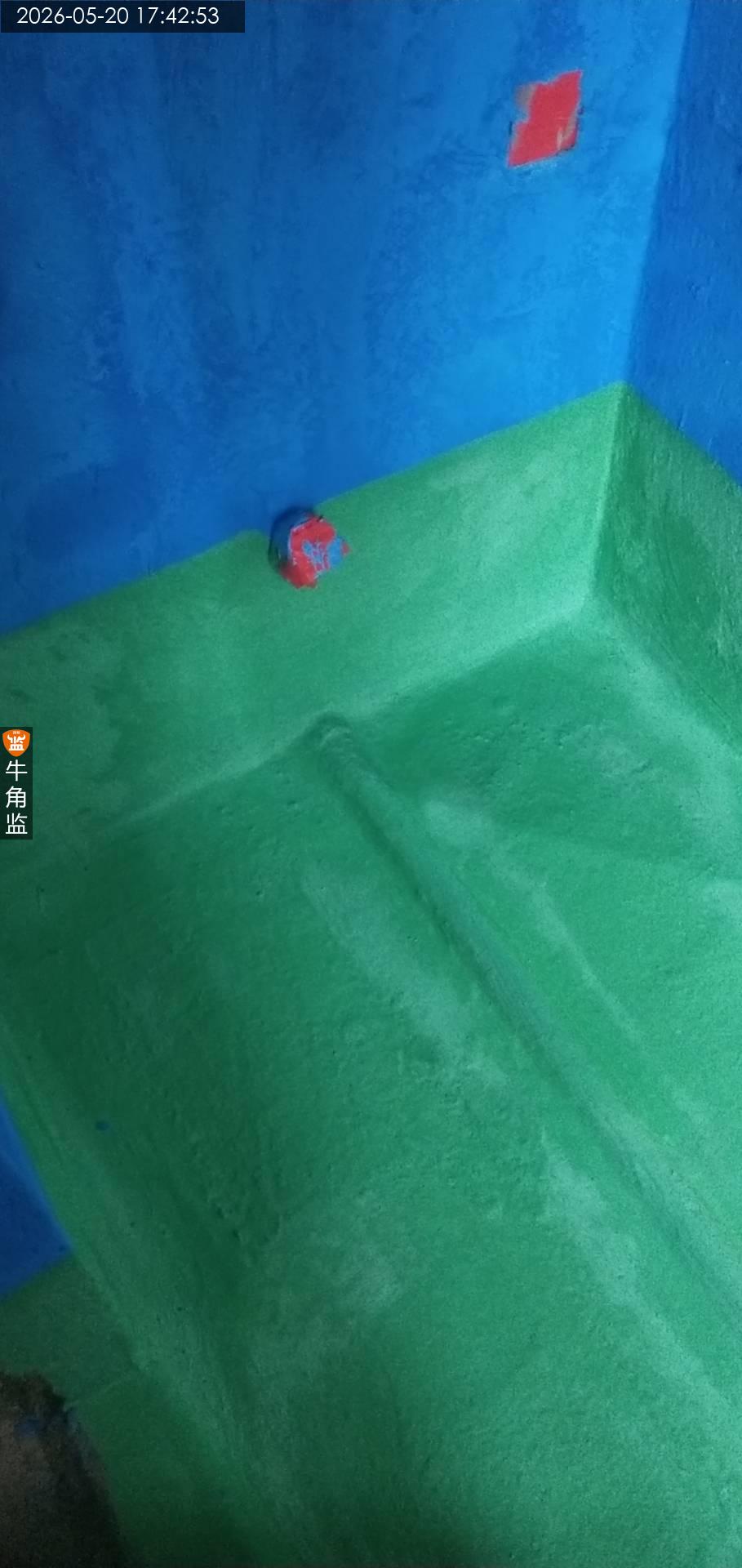

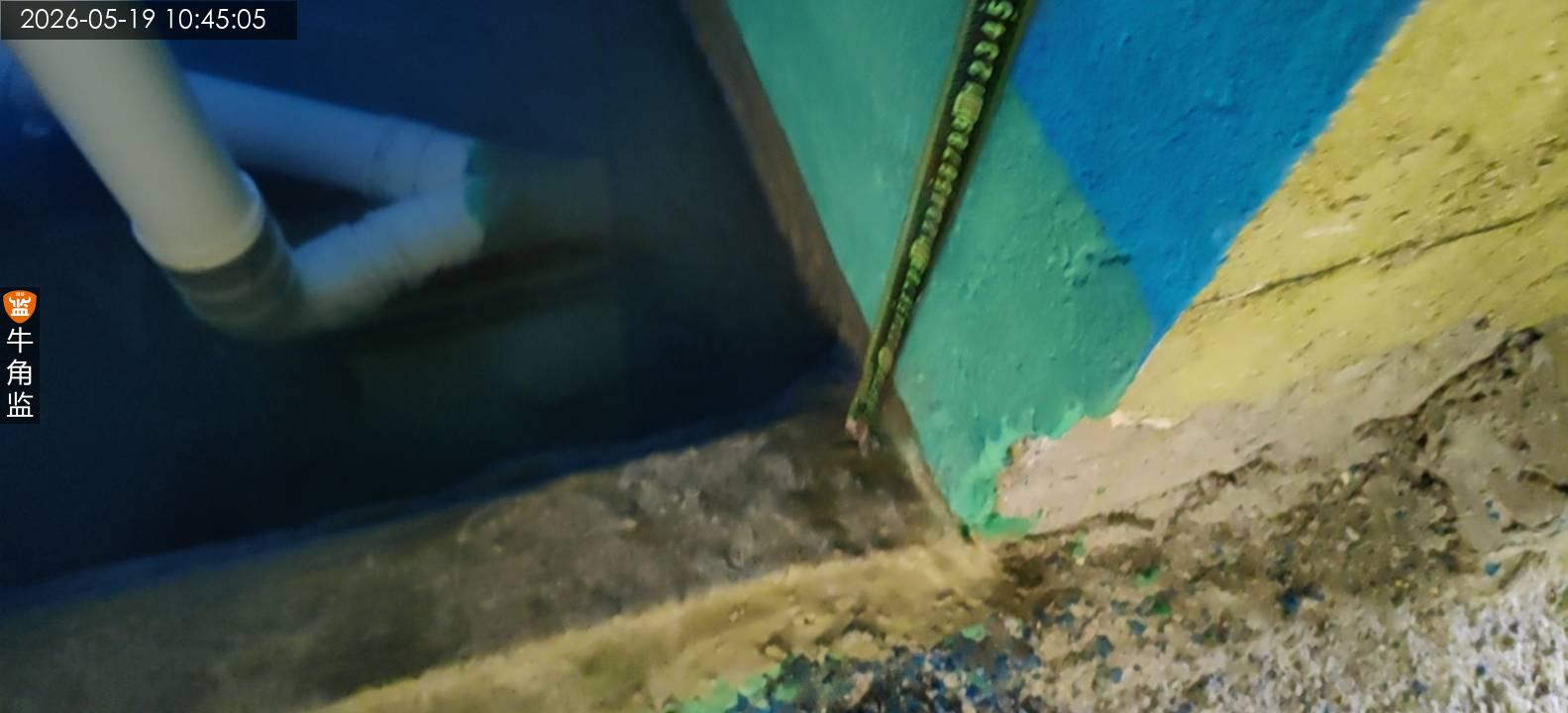

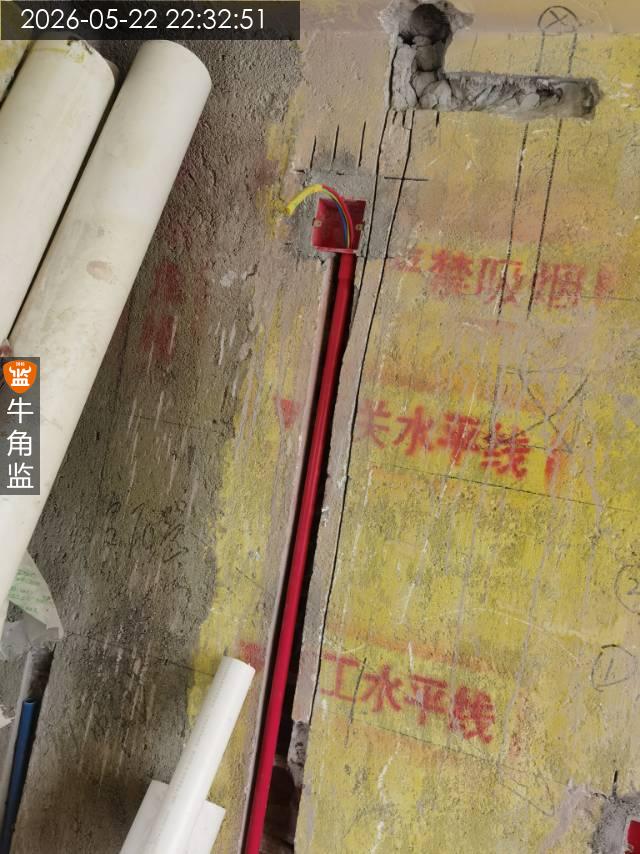

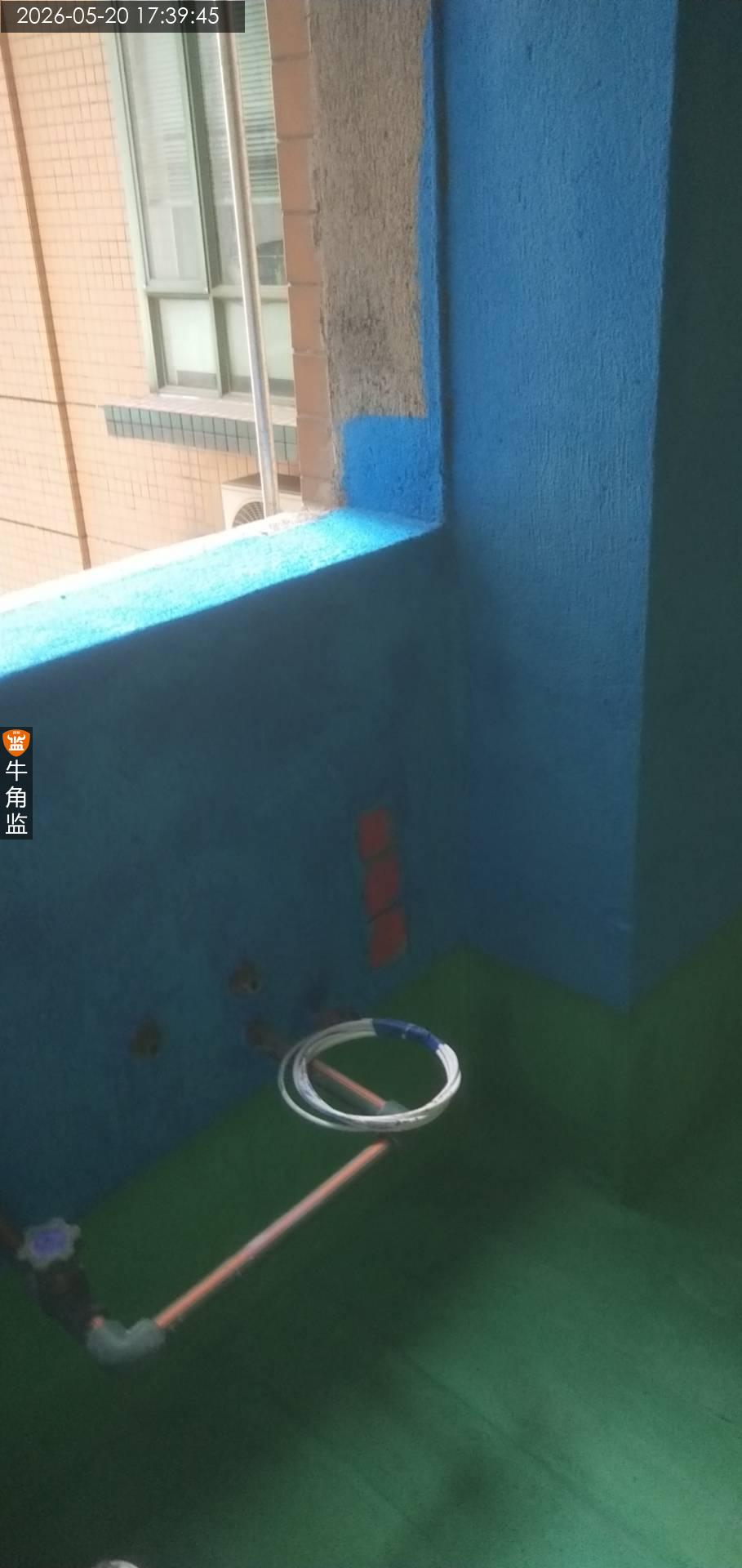

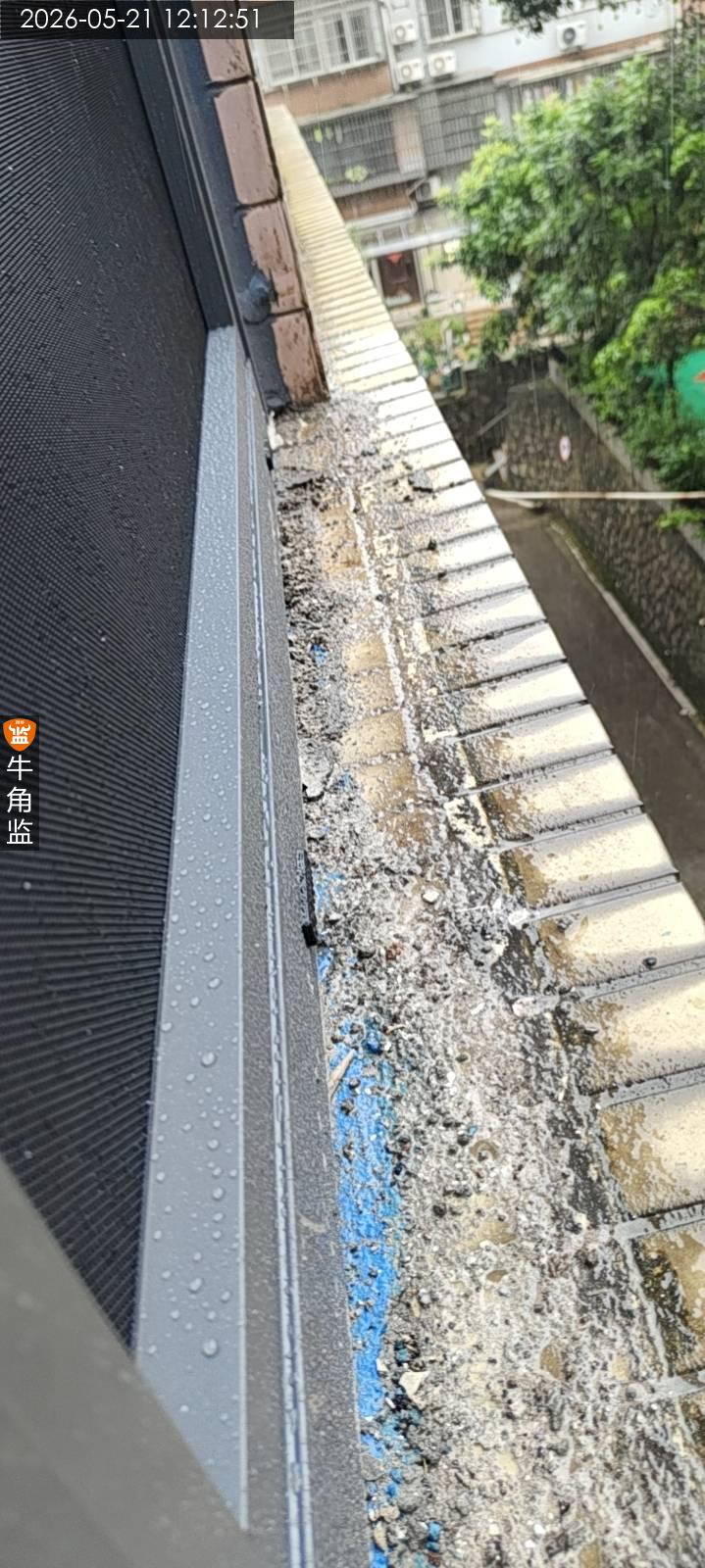

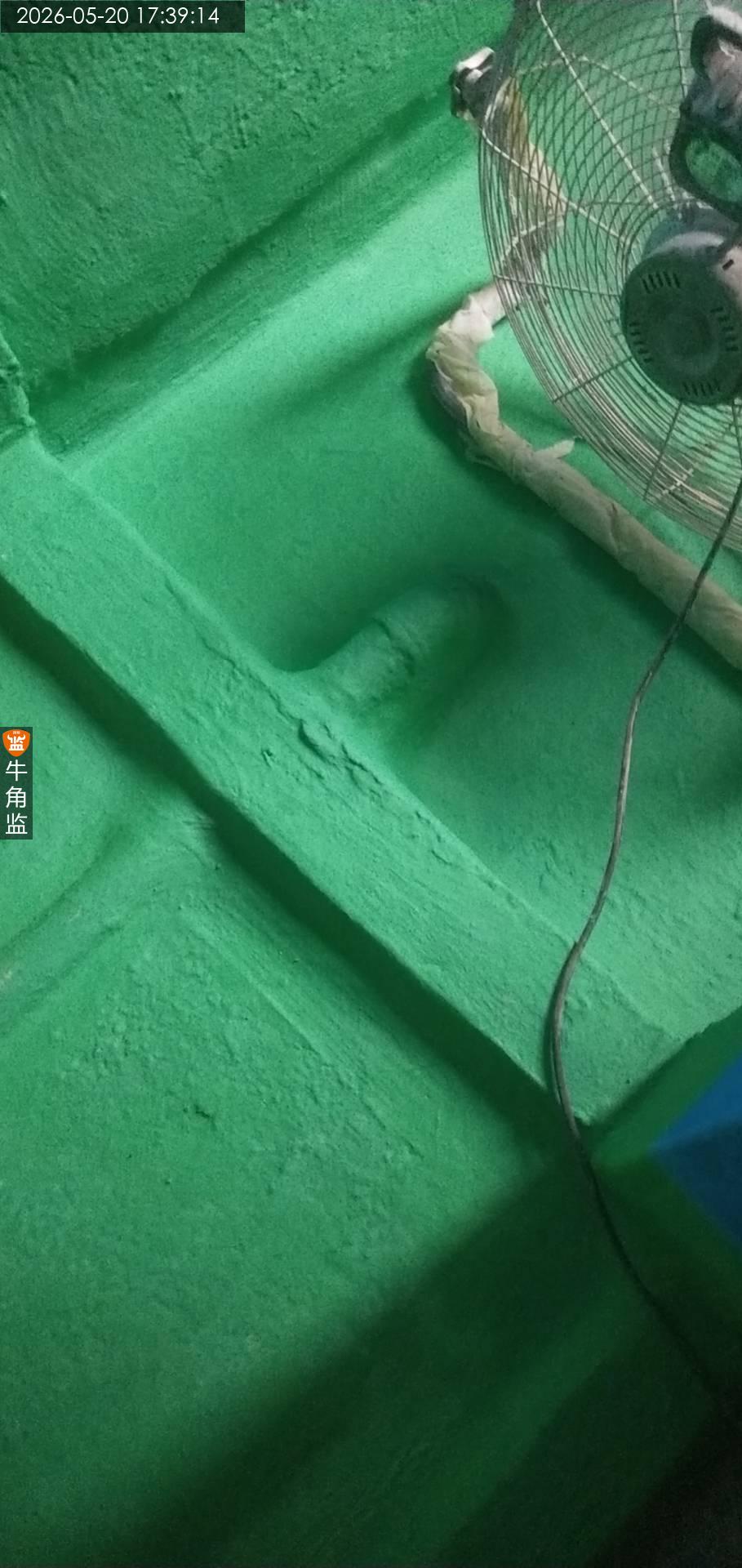

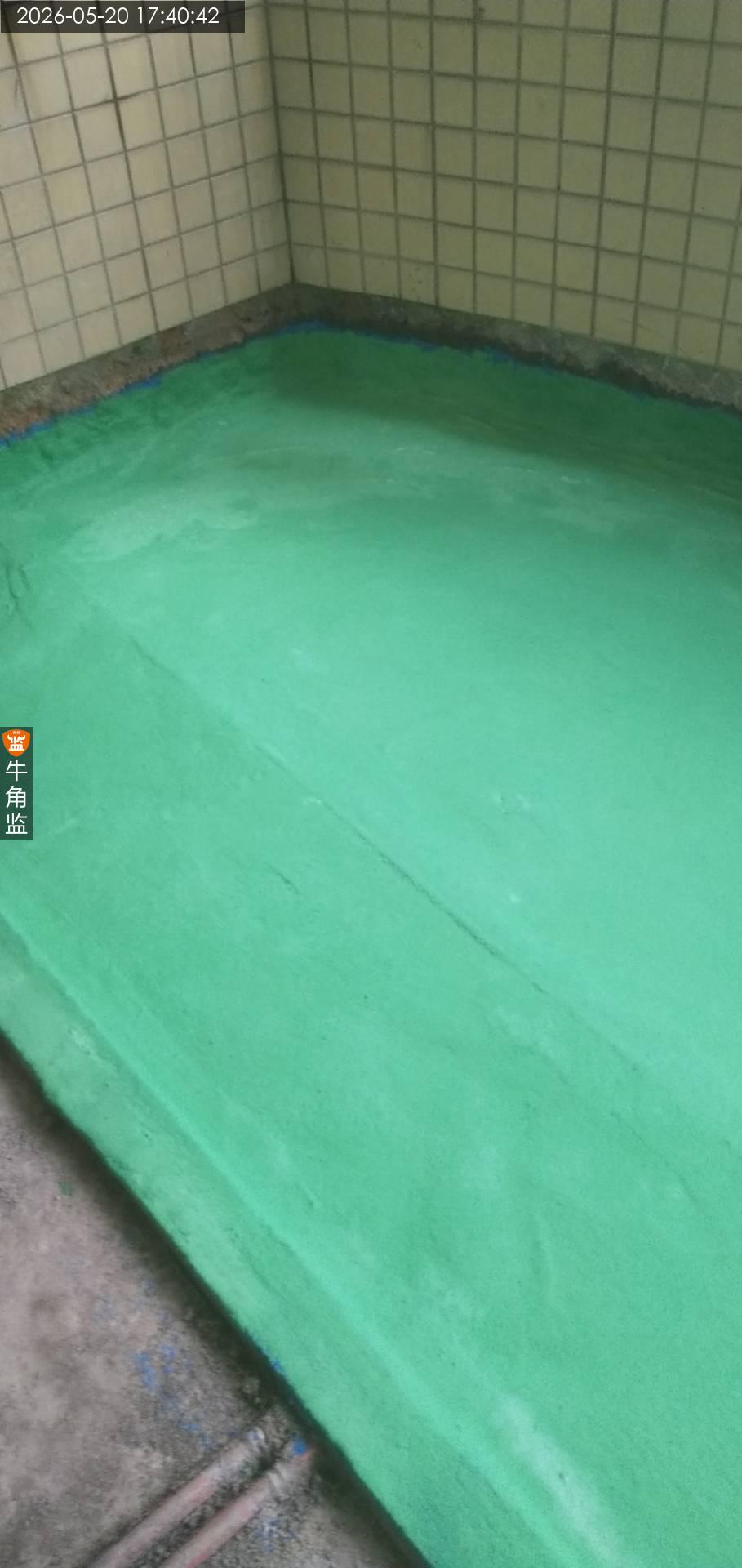

3、现场沉箱残留批荡保护层地面找平层没处理存在大量空鼓问题。 ;整改建议:需要进行拆除干净处理,避免影响防水效果。

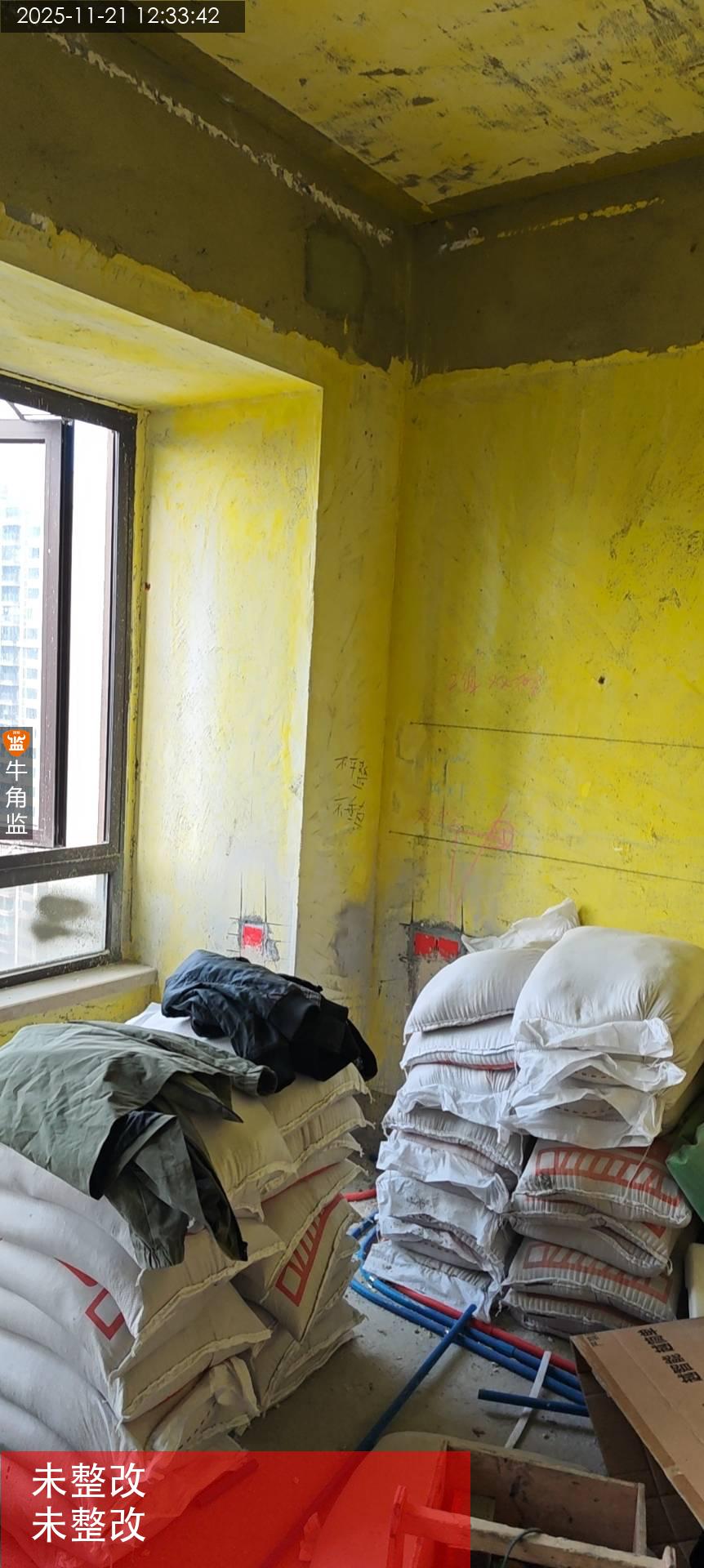

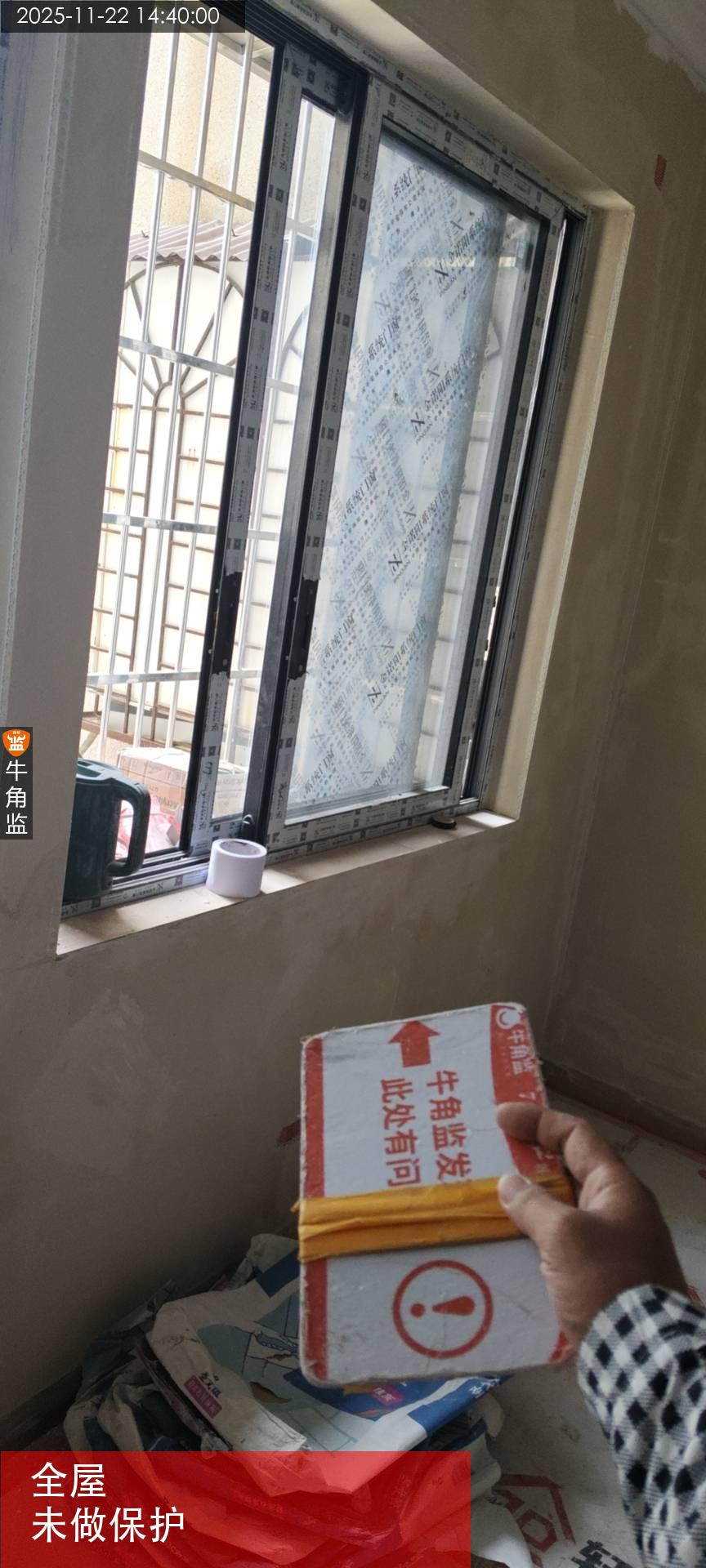

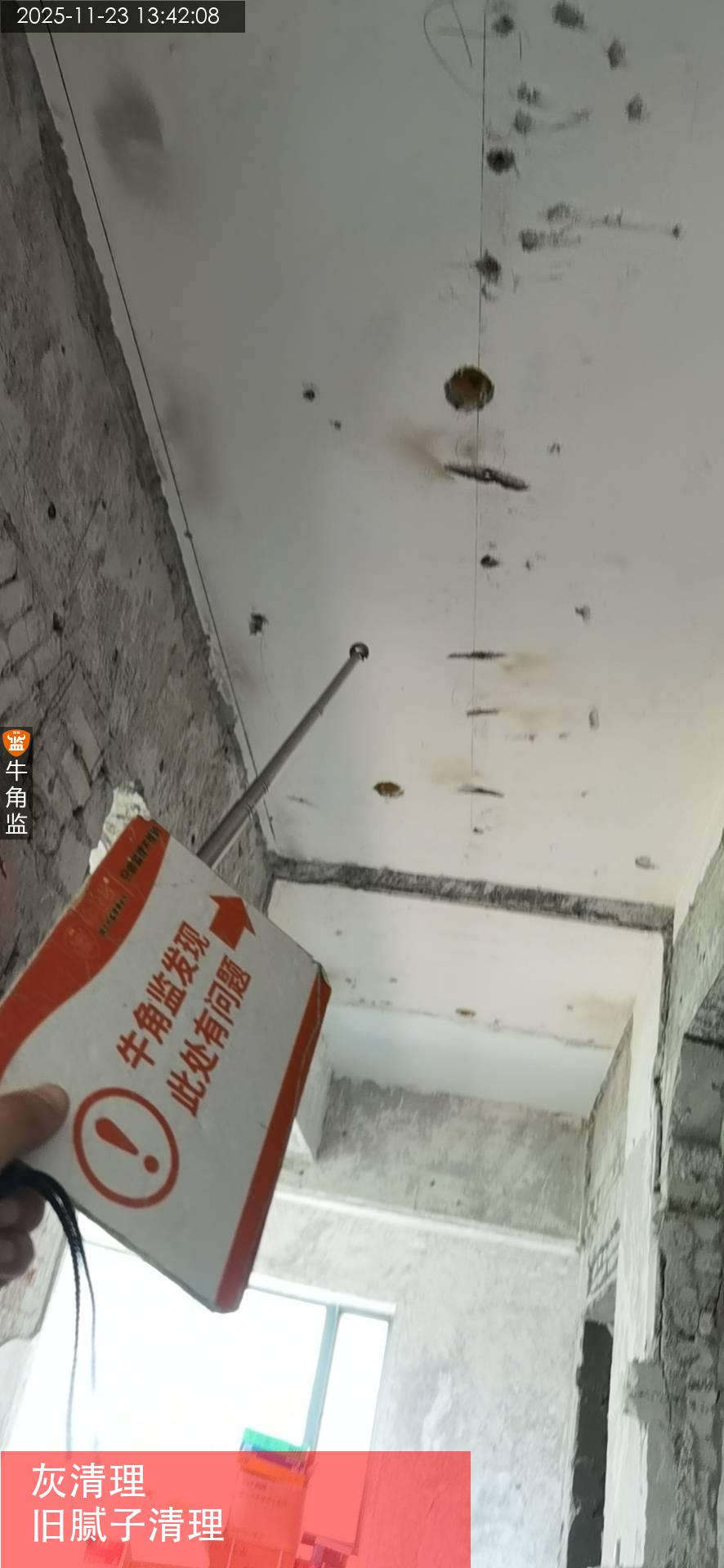

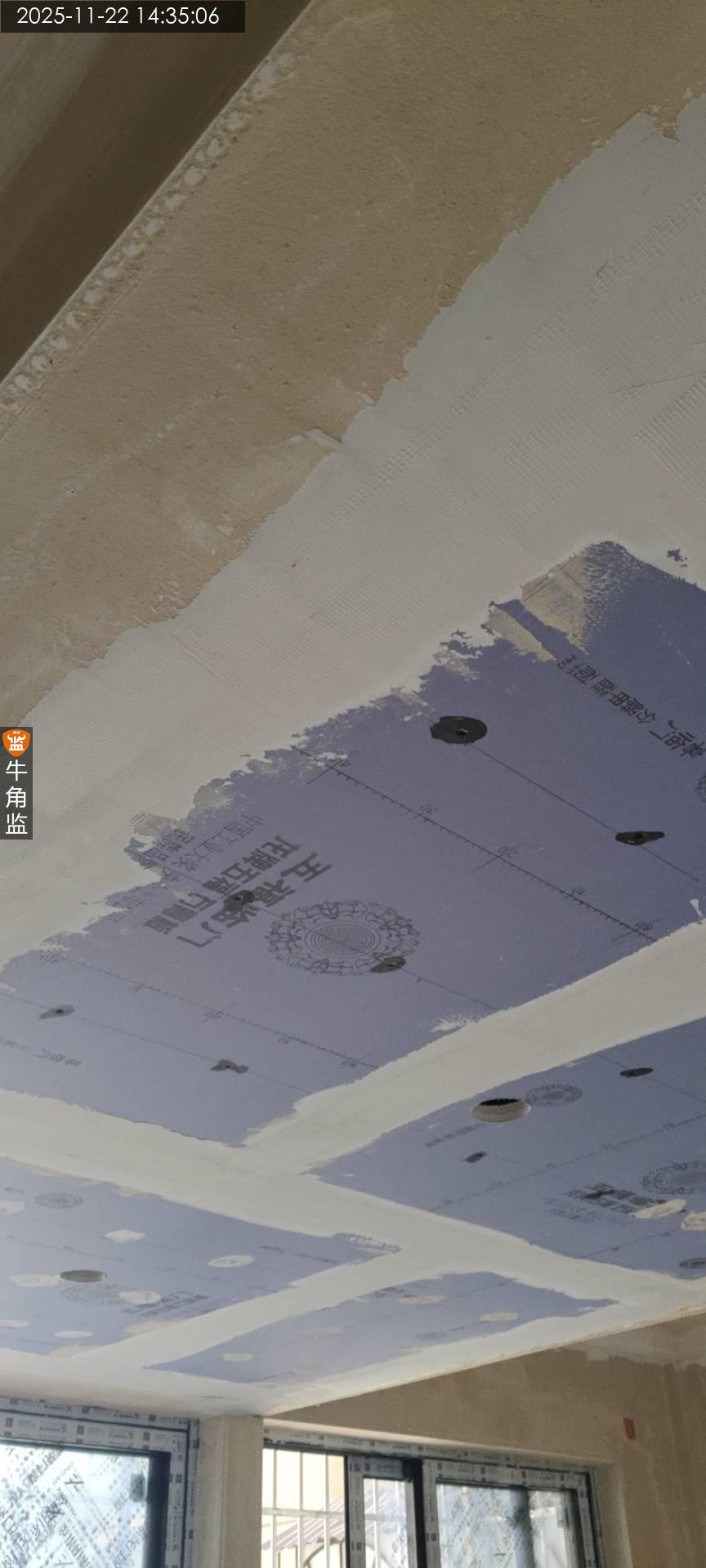

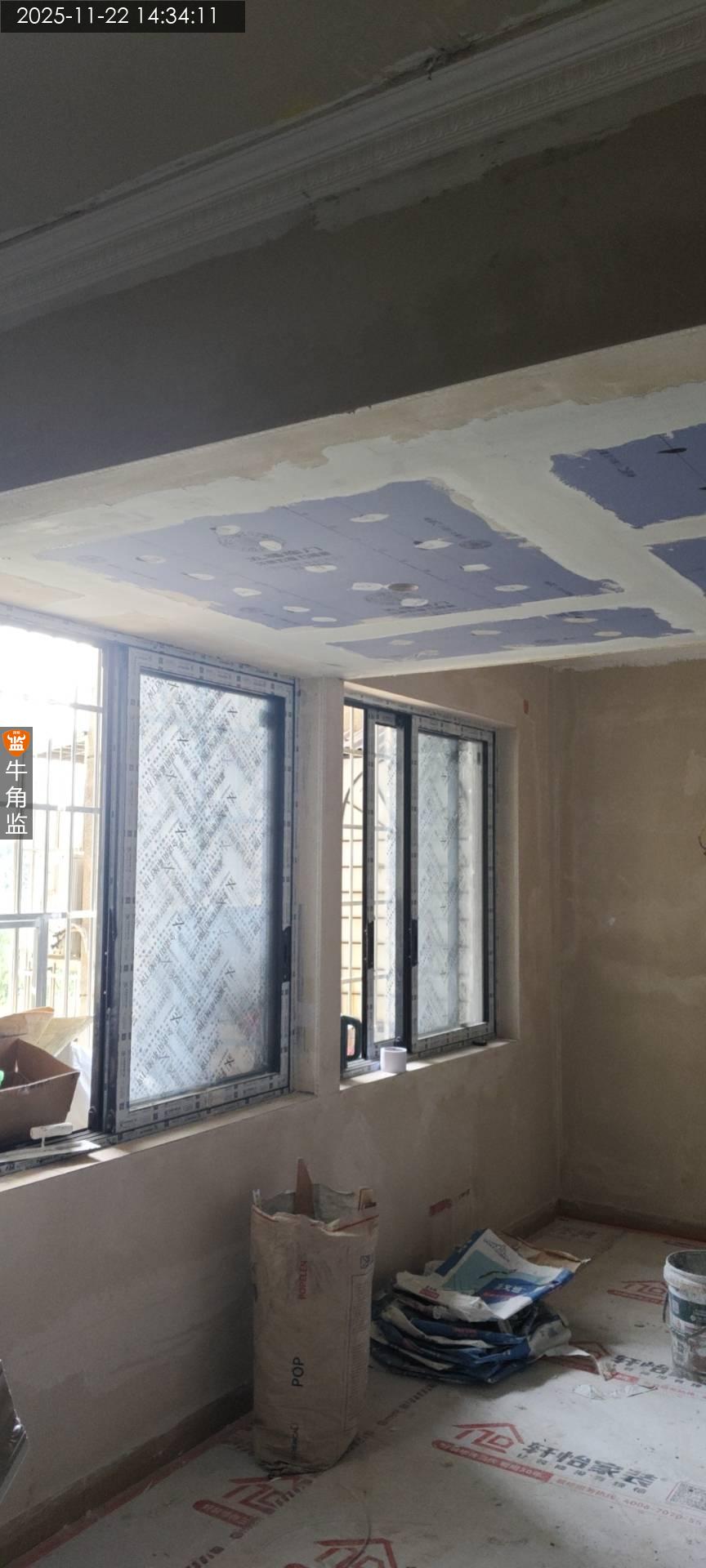

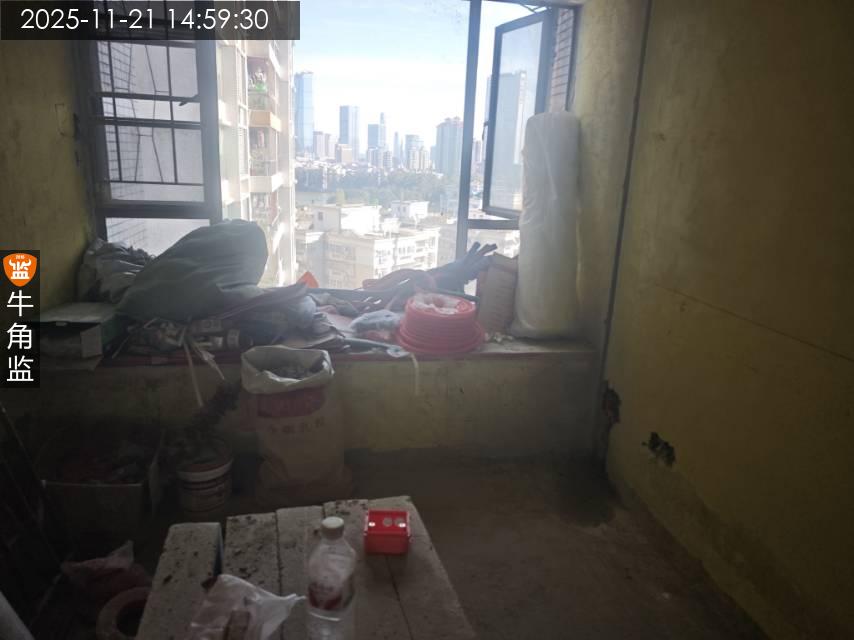

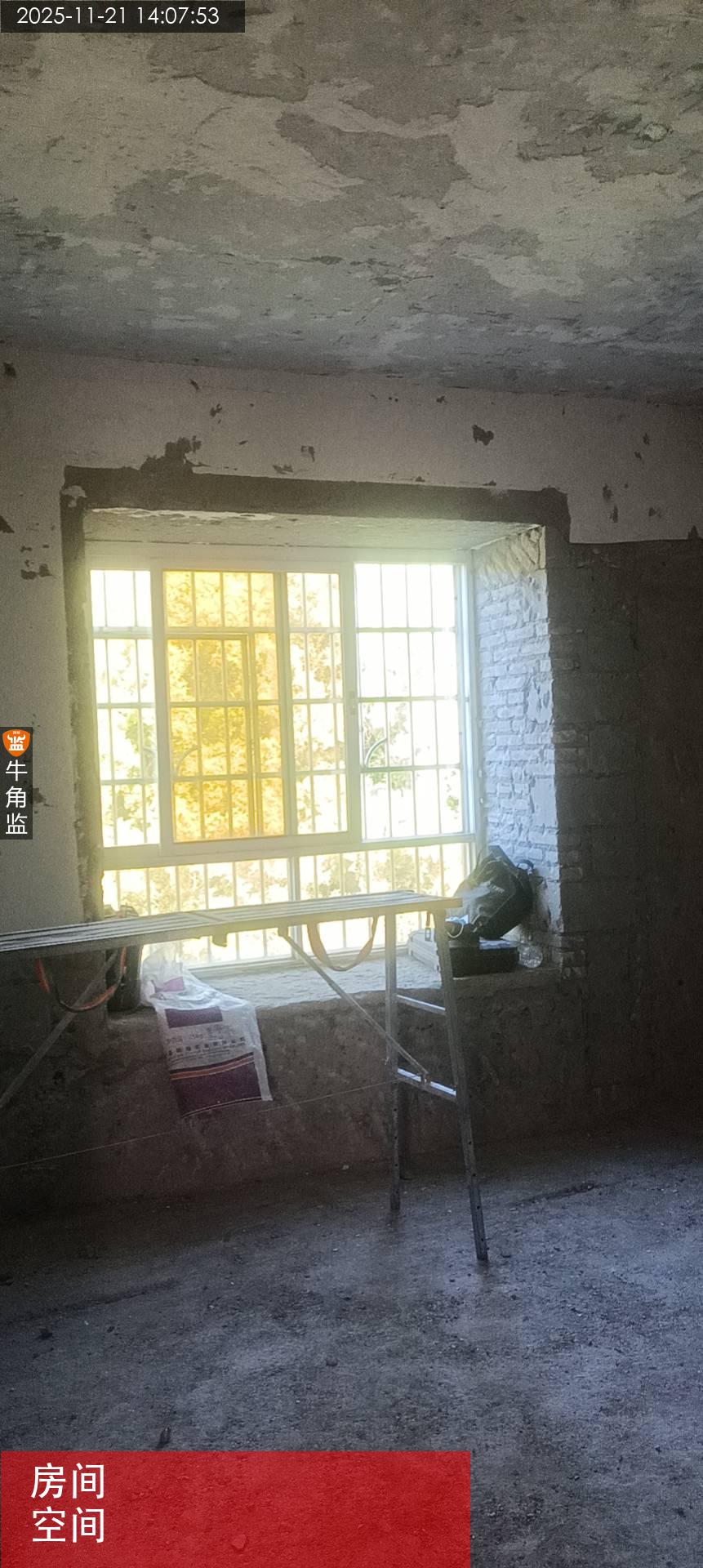

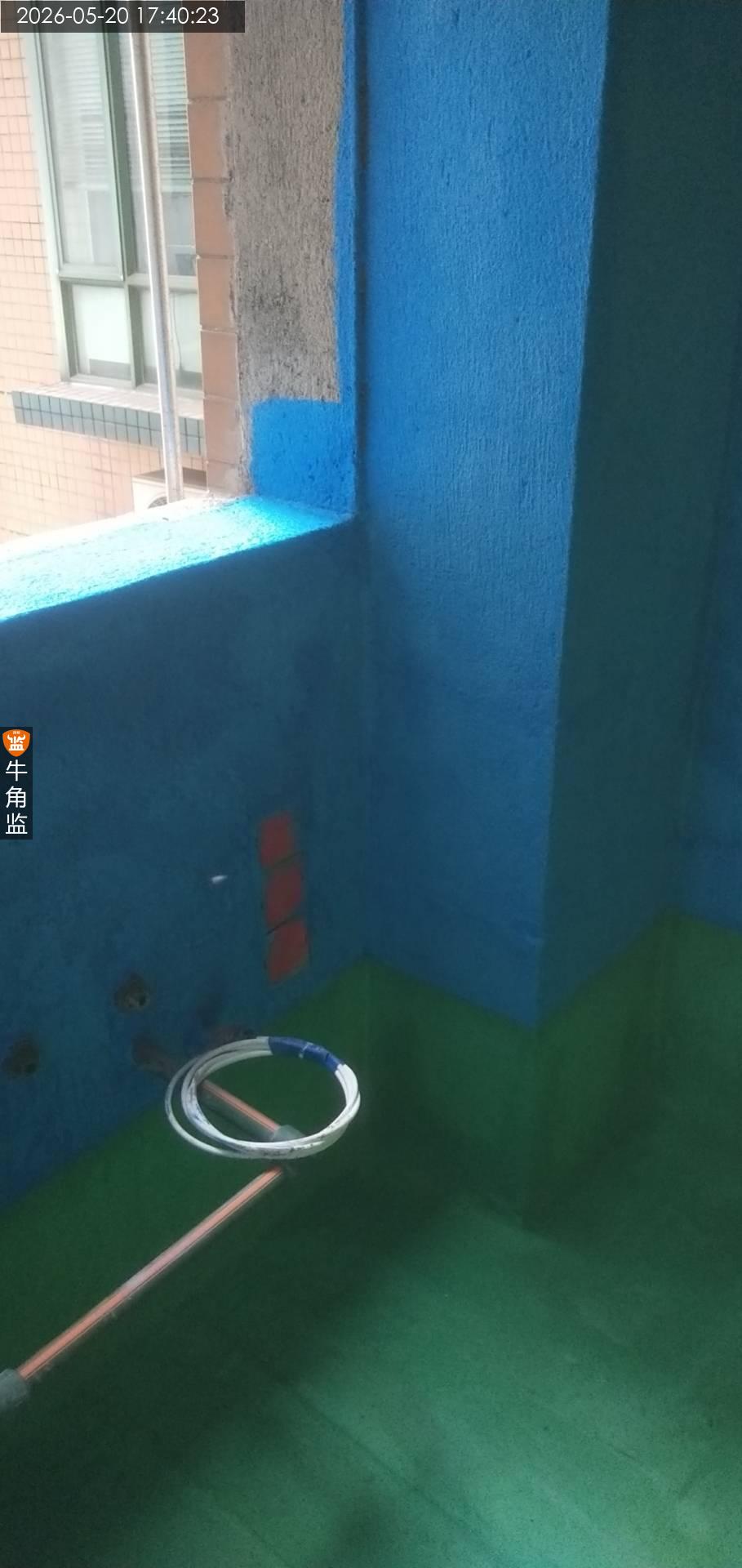

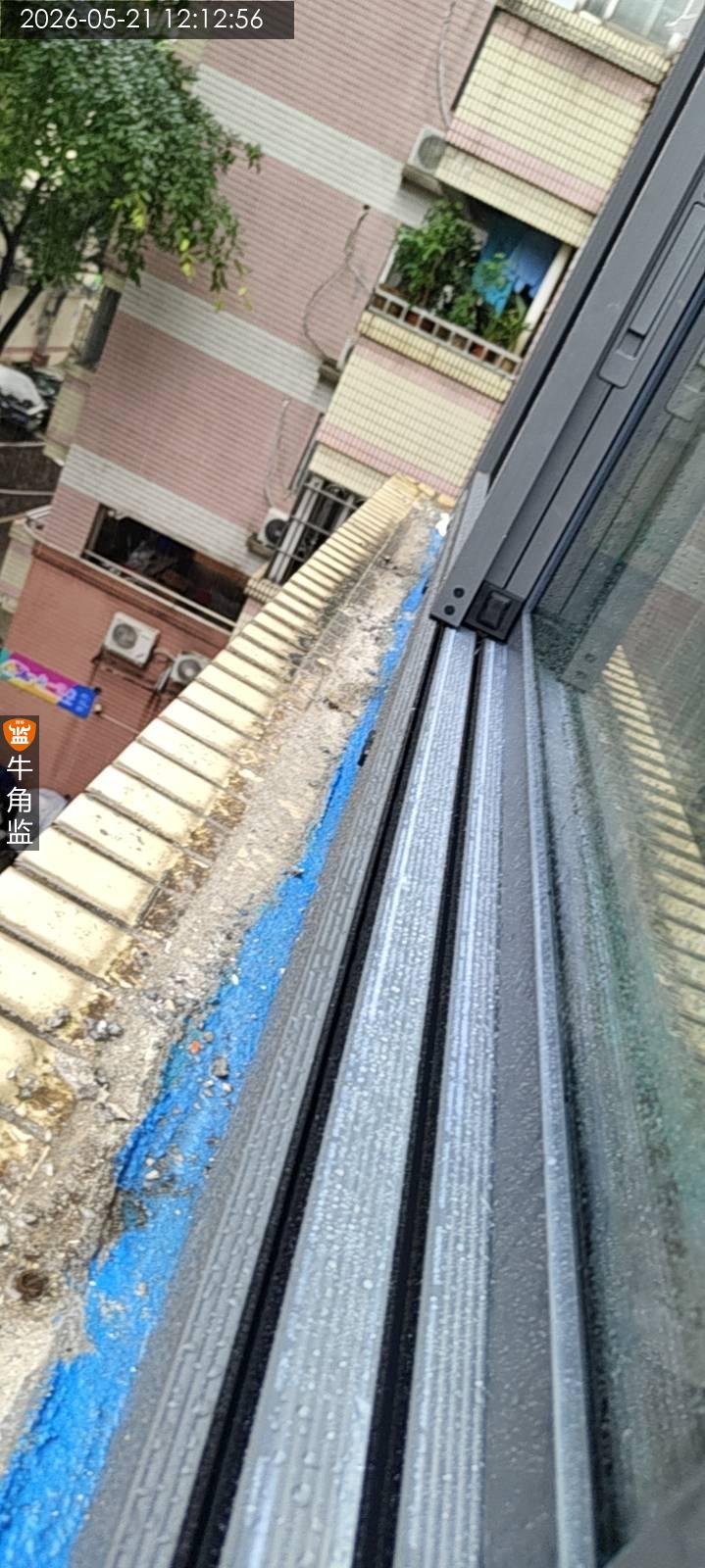

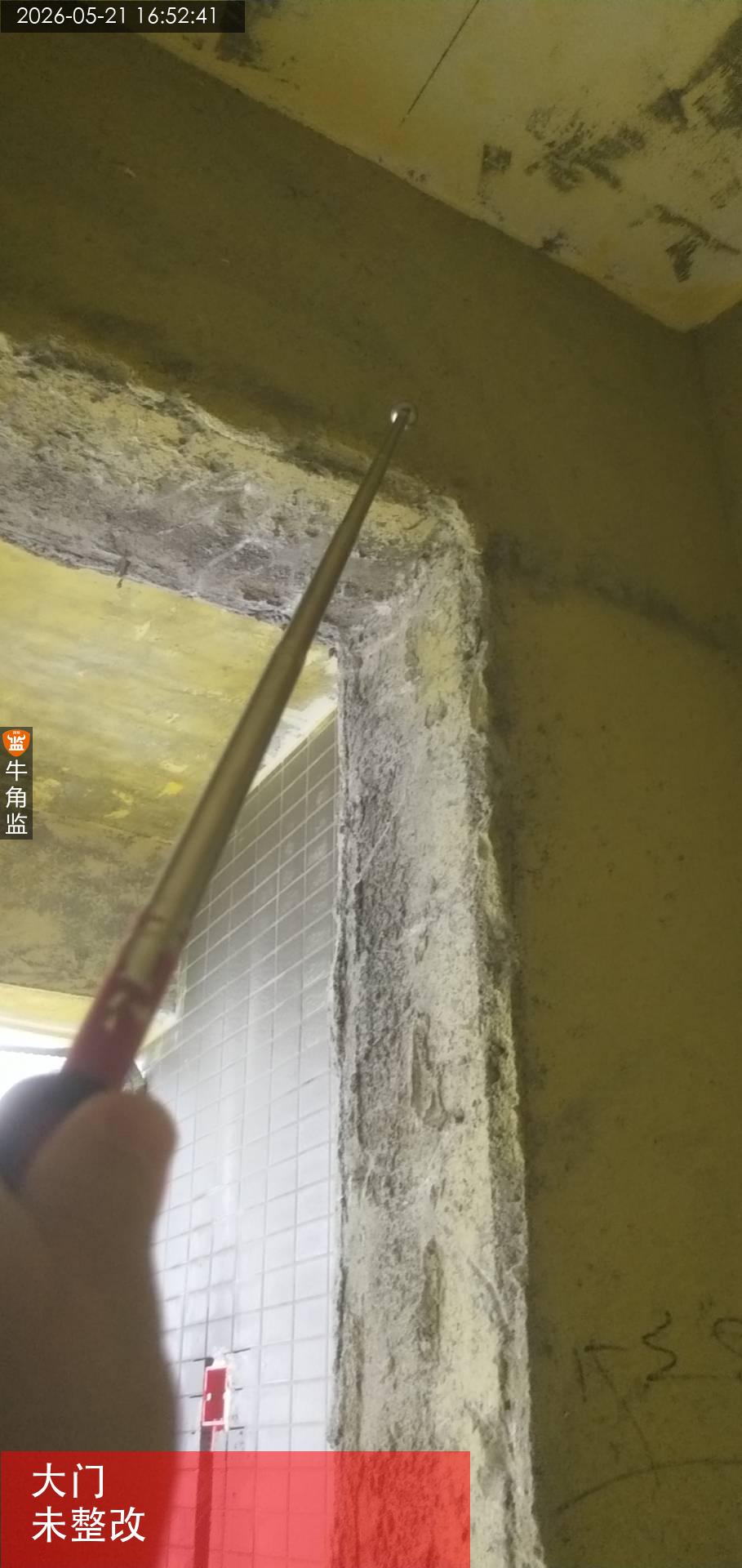

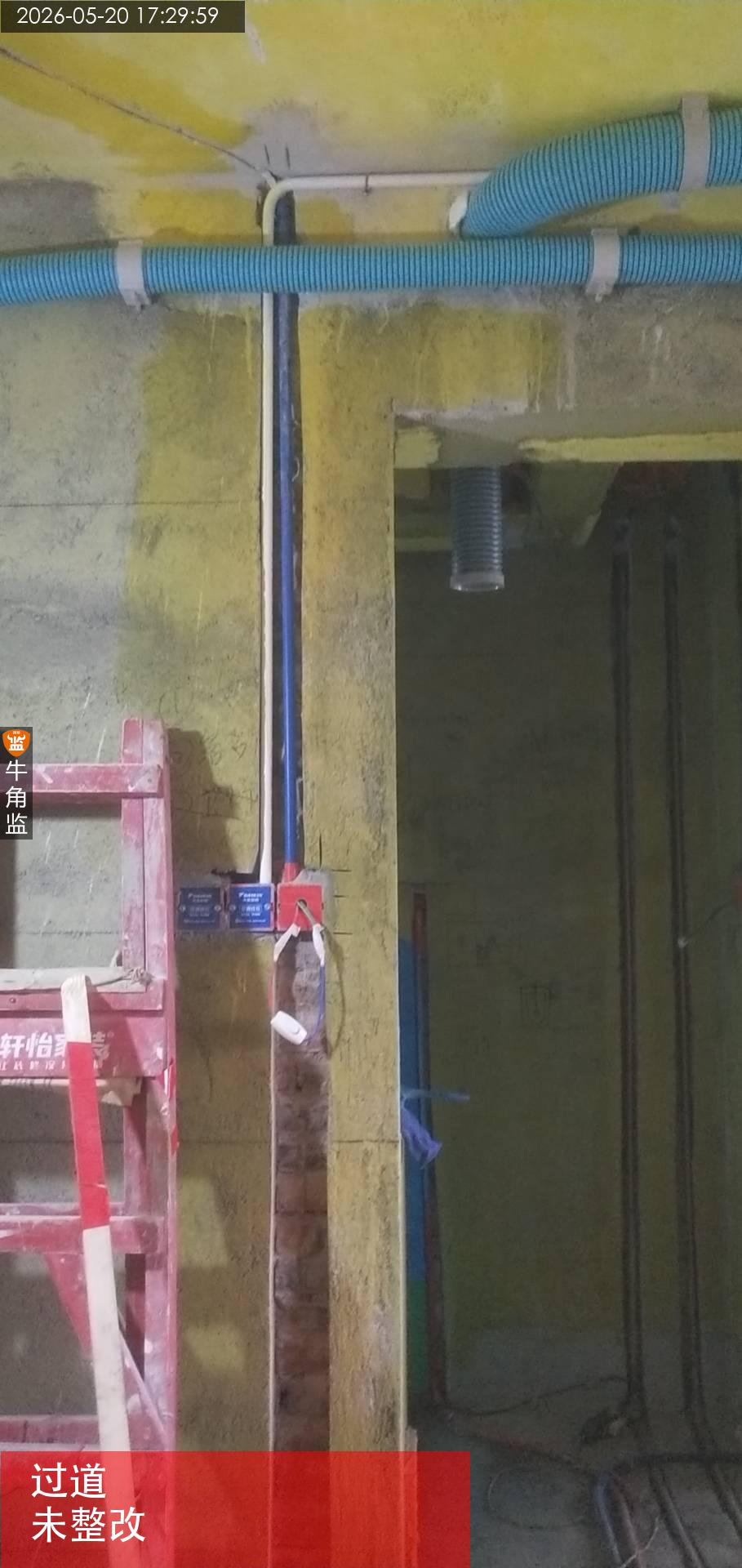

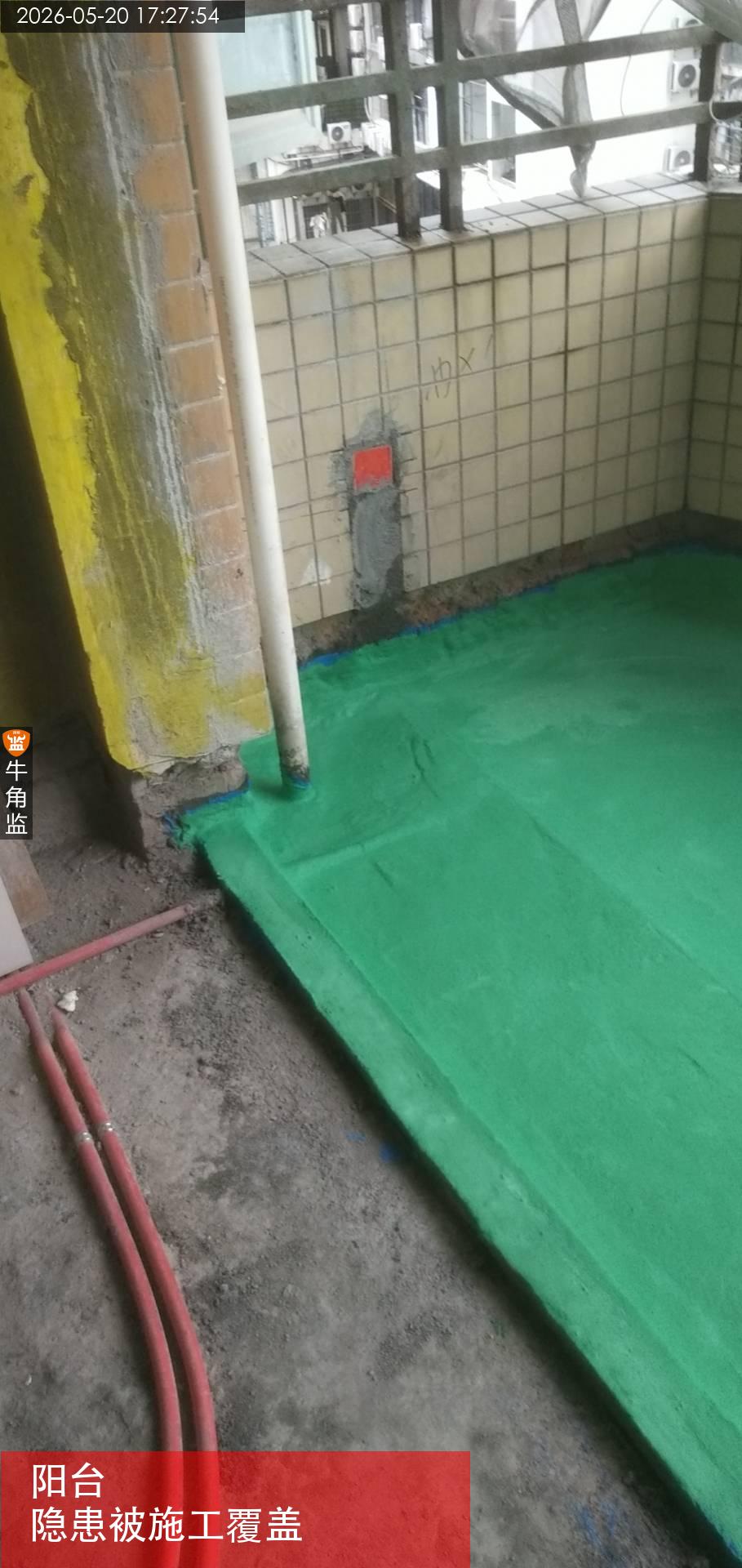

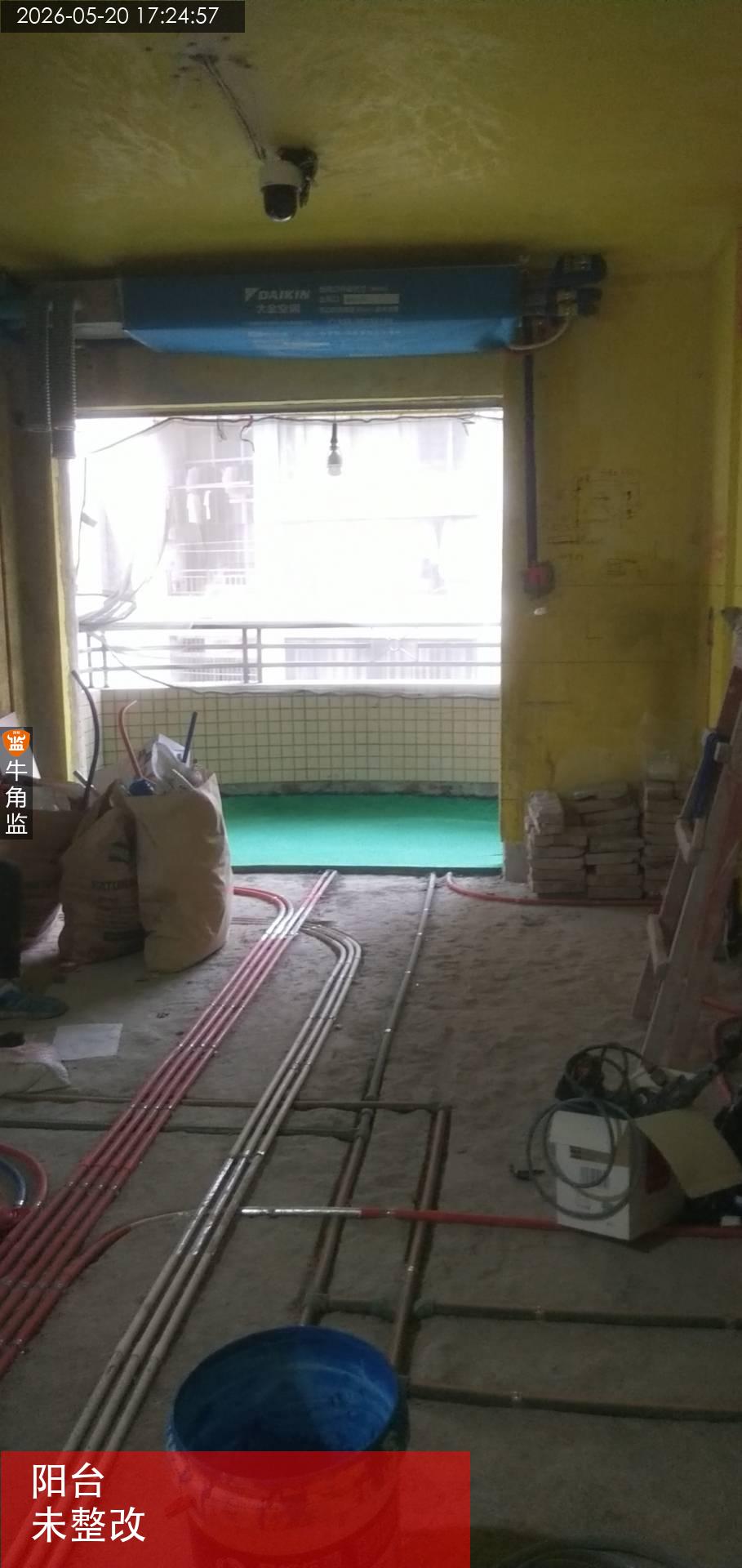

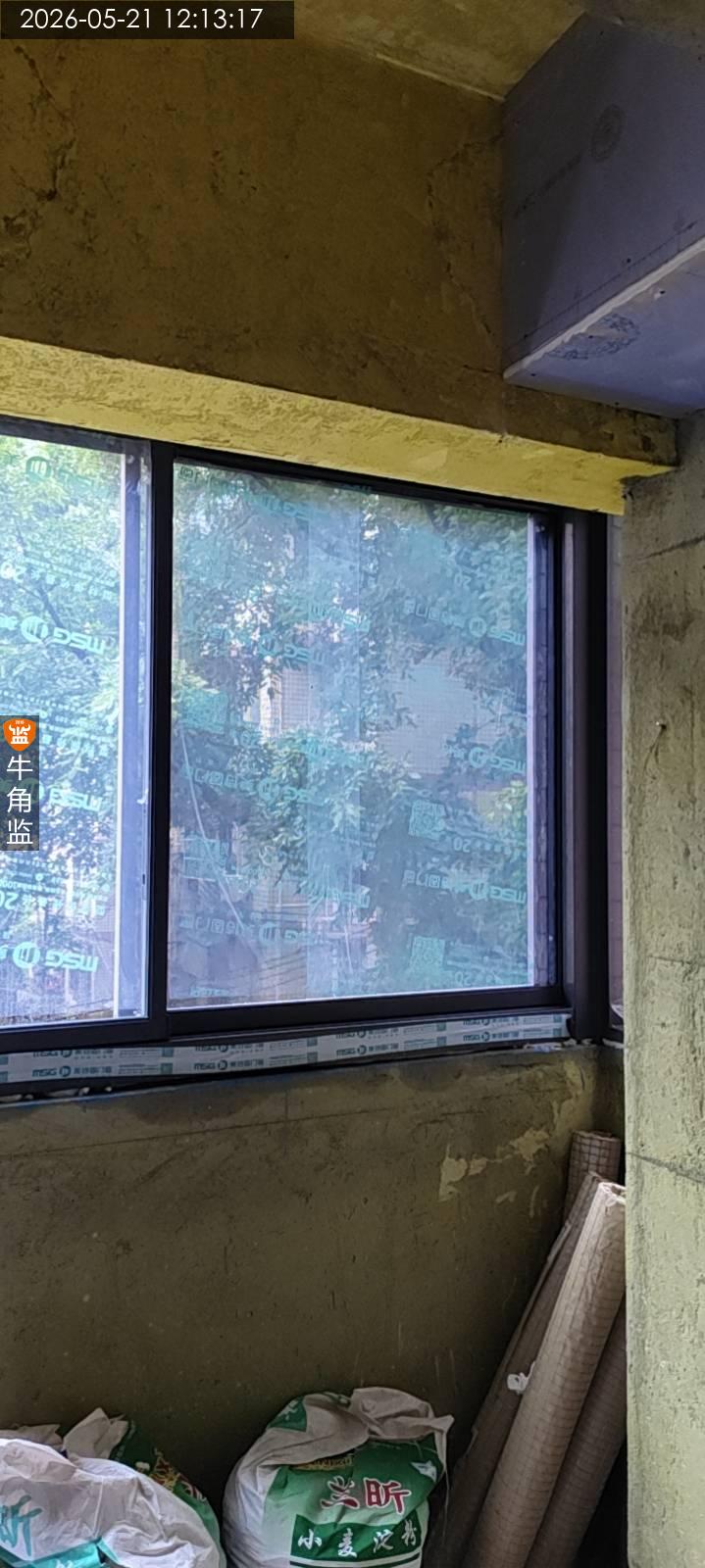

4、现场过道阳台旧腻子油漆没处理。 ;整改建议:需要再进行铲除干净处理。

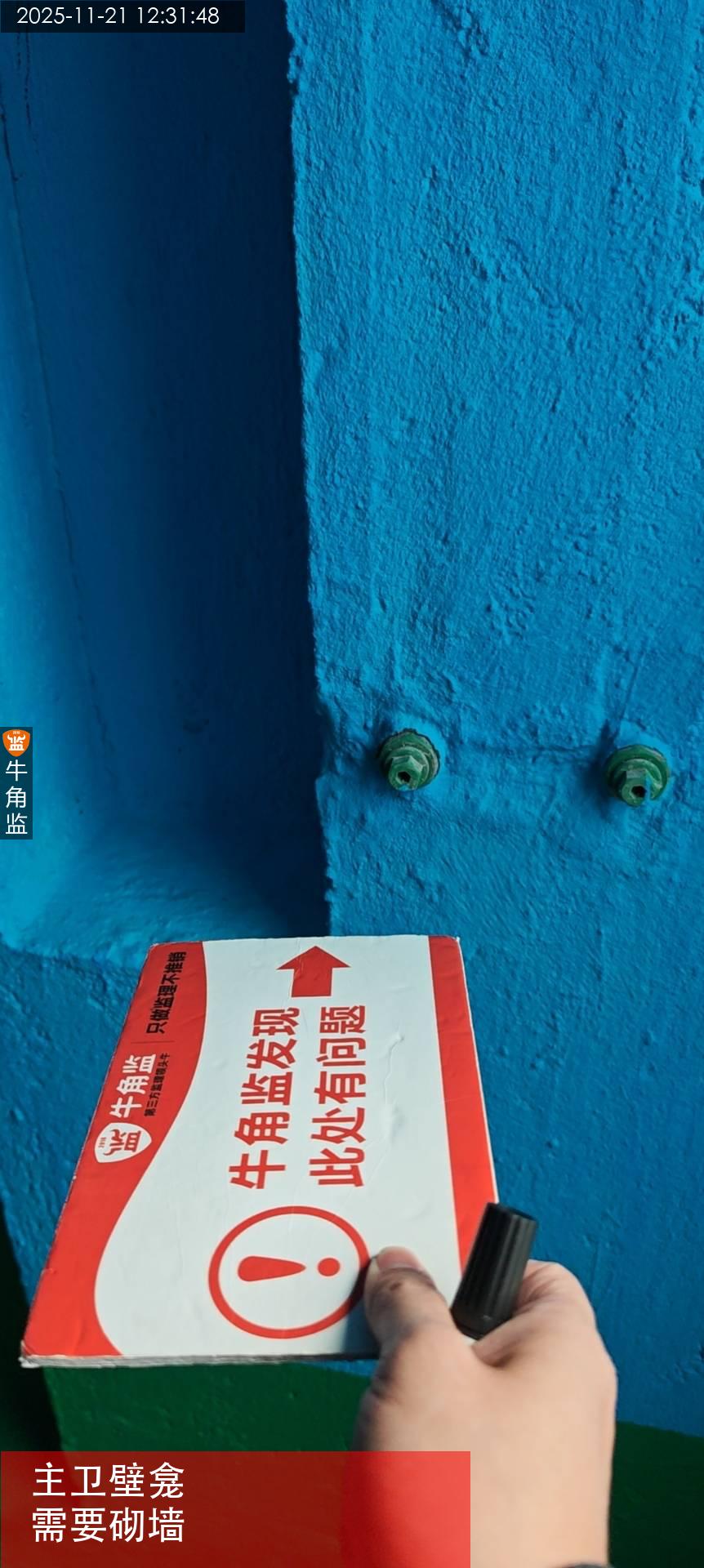

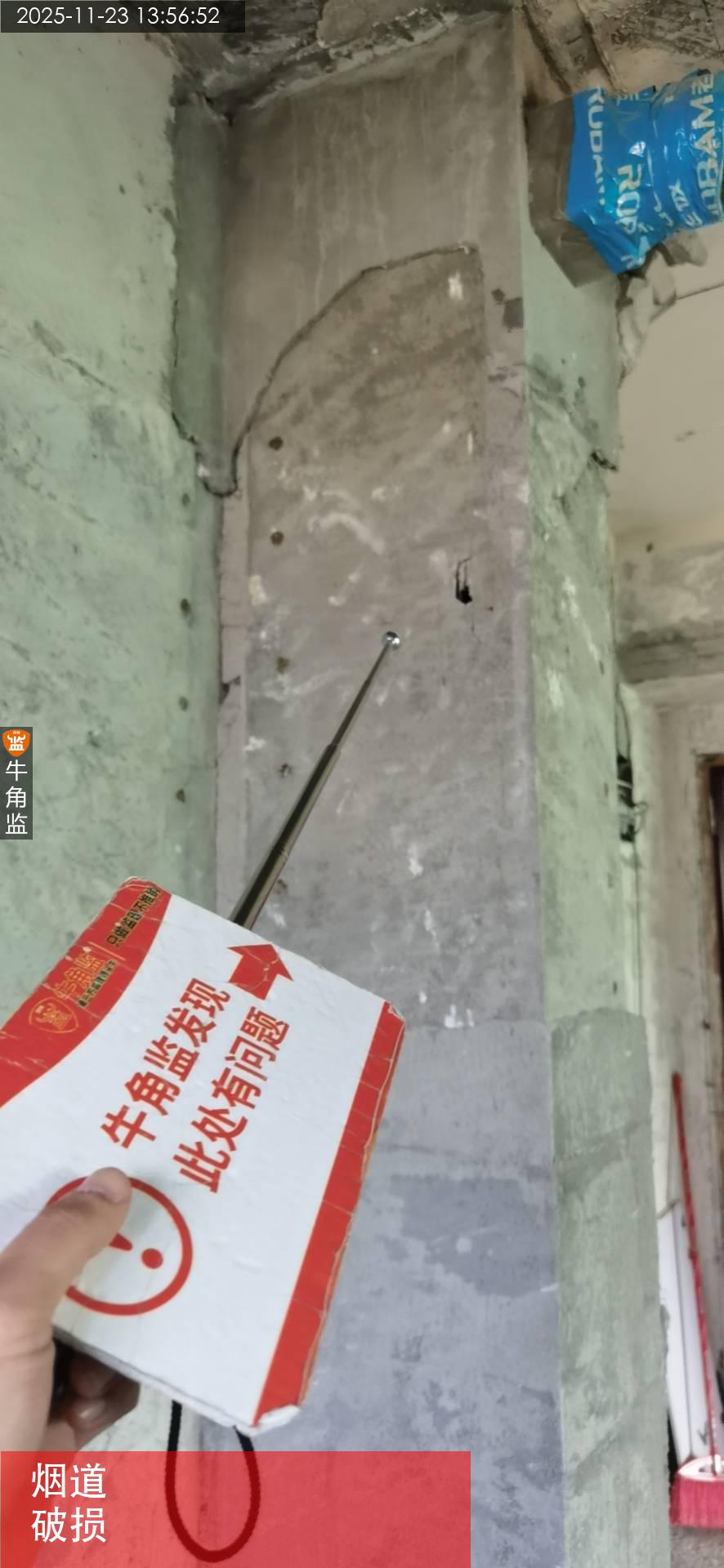

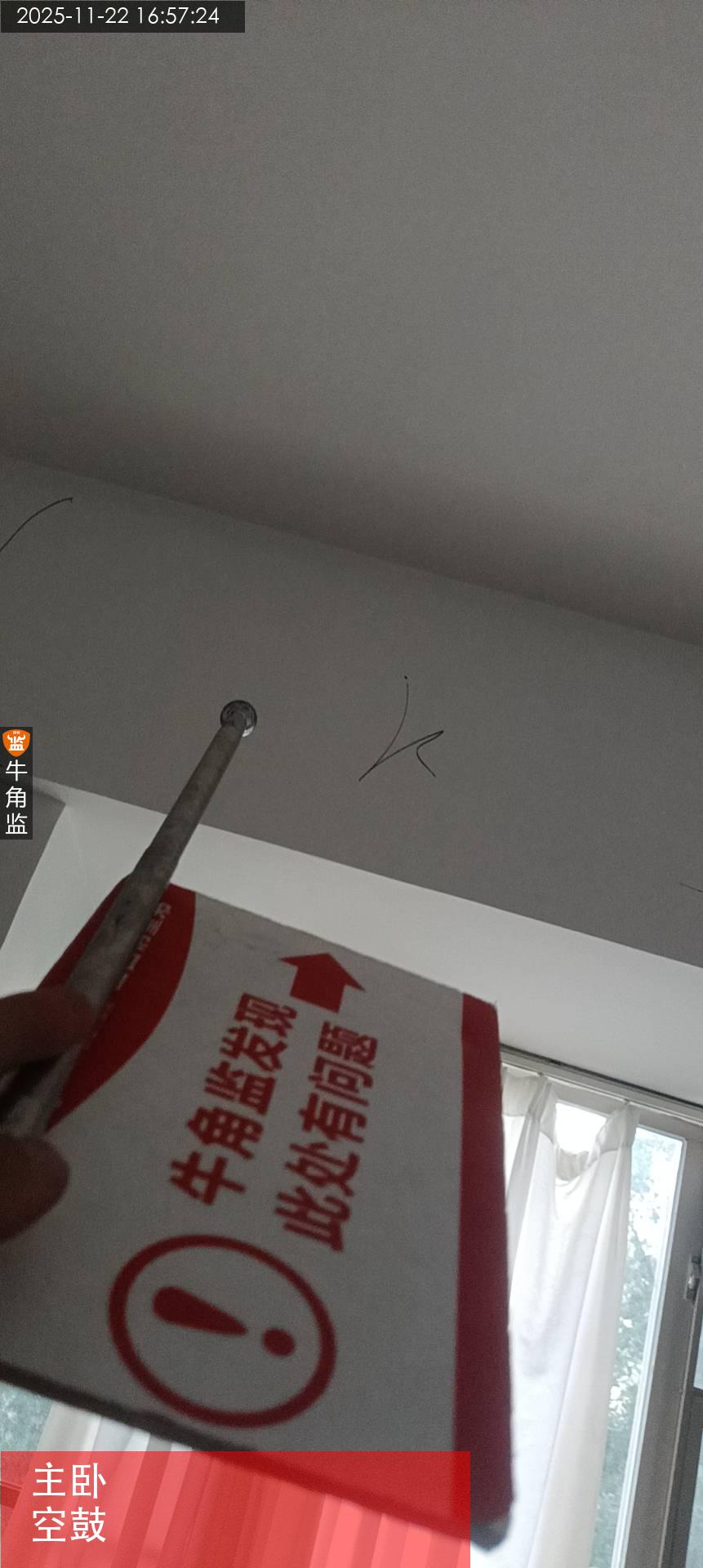

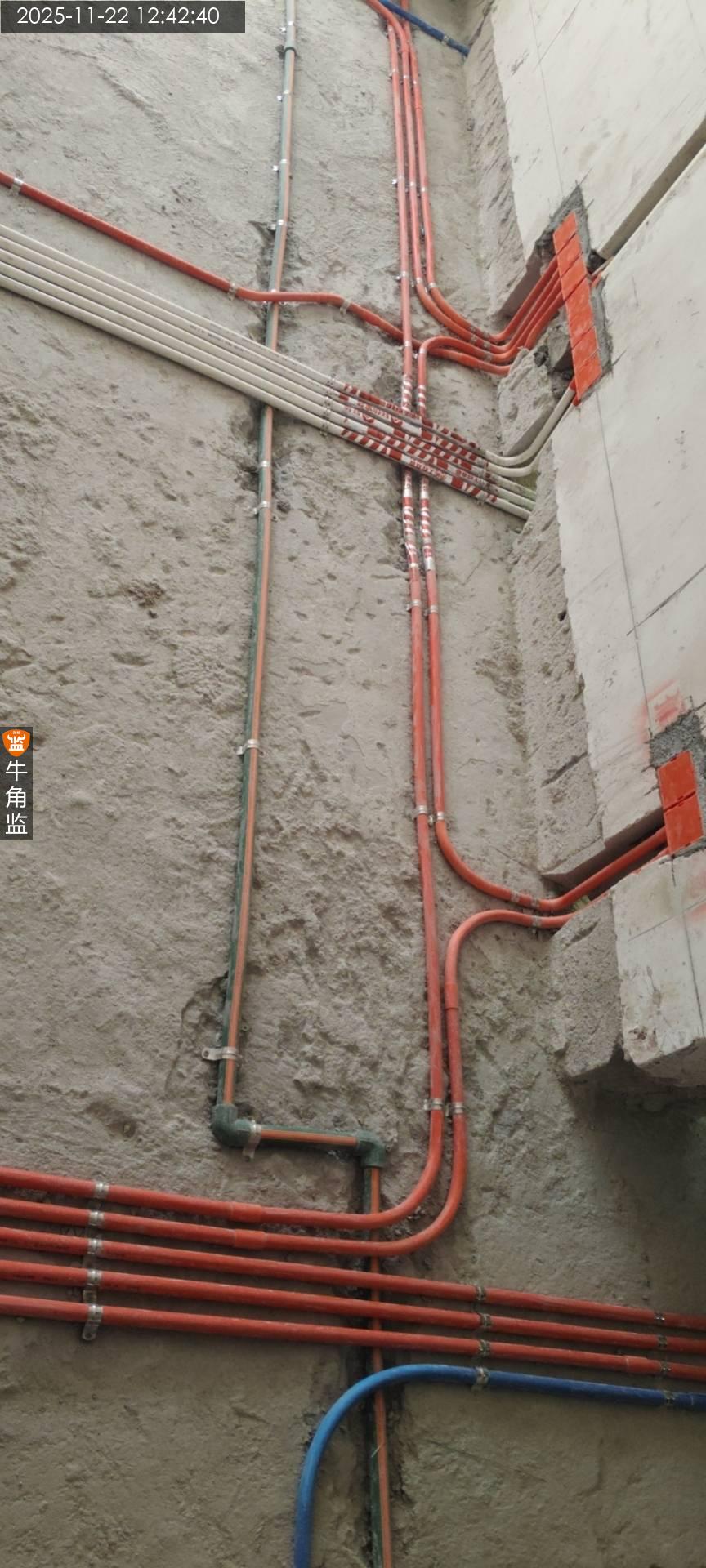

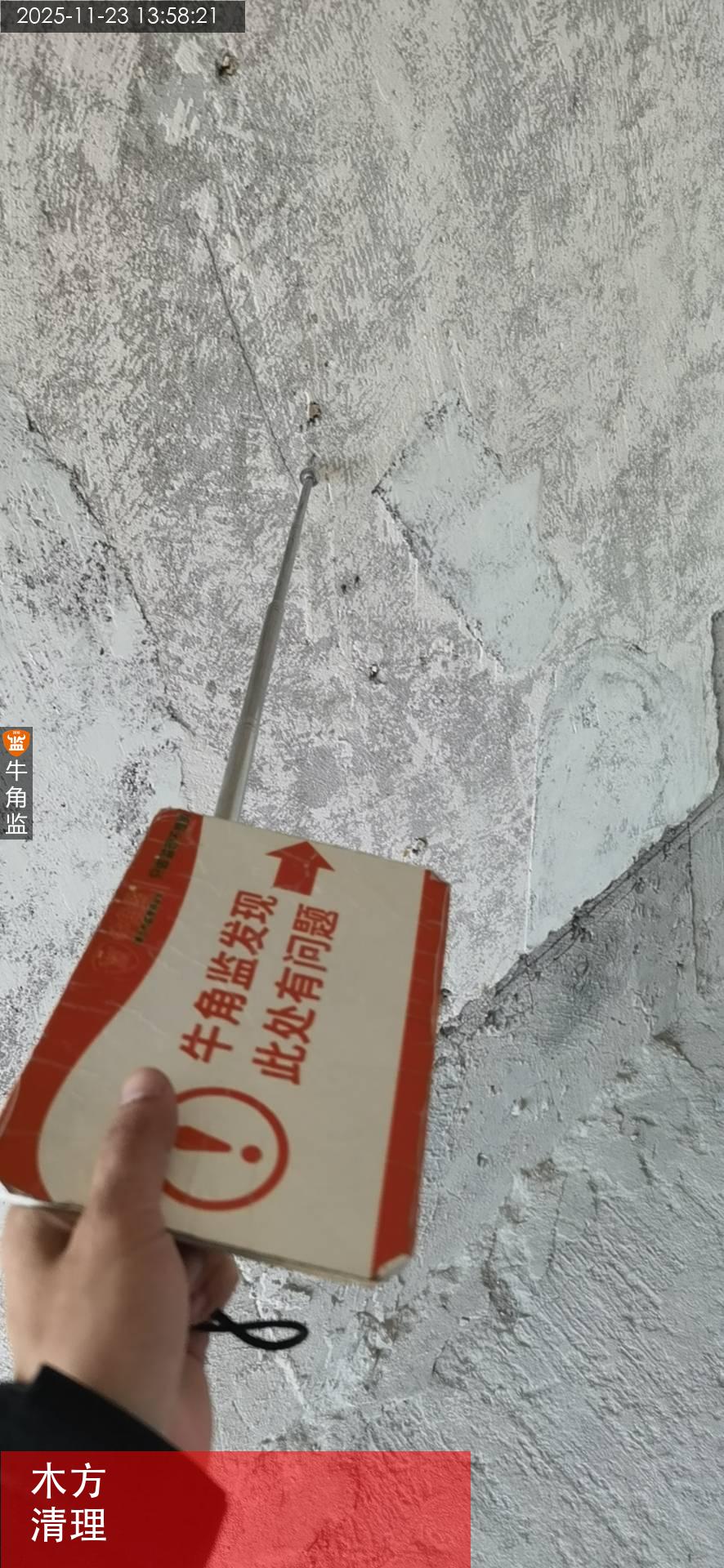

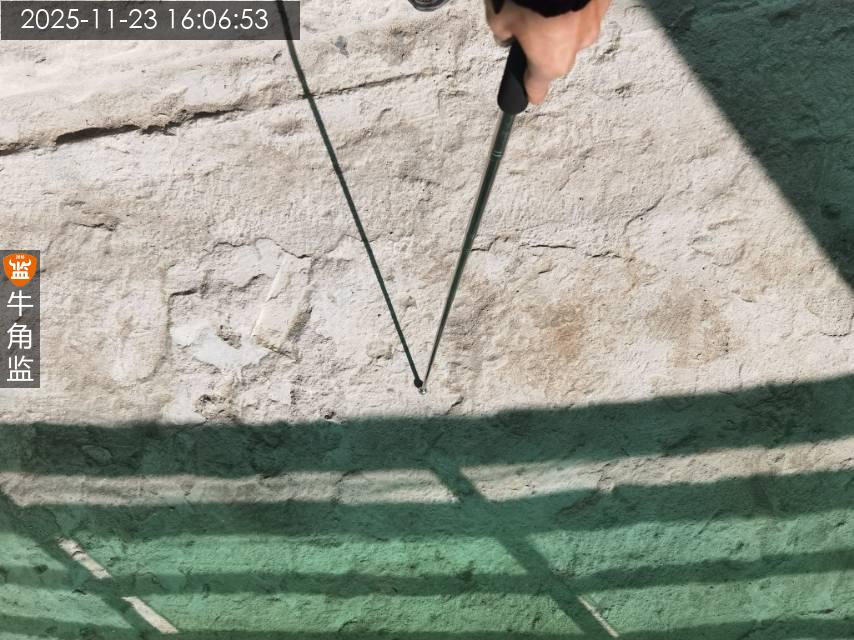

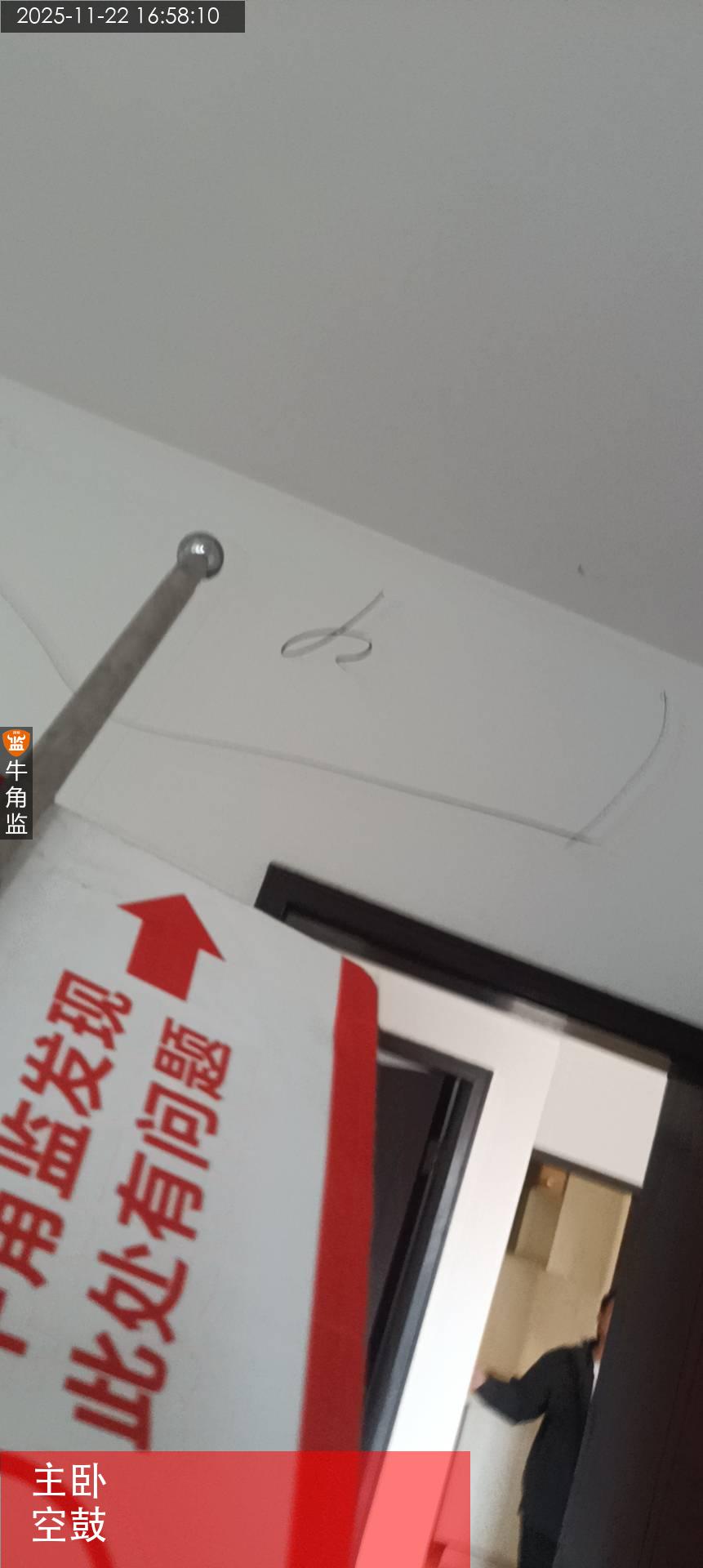

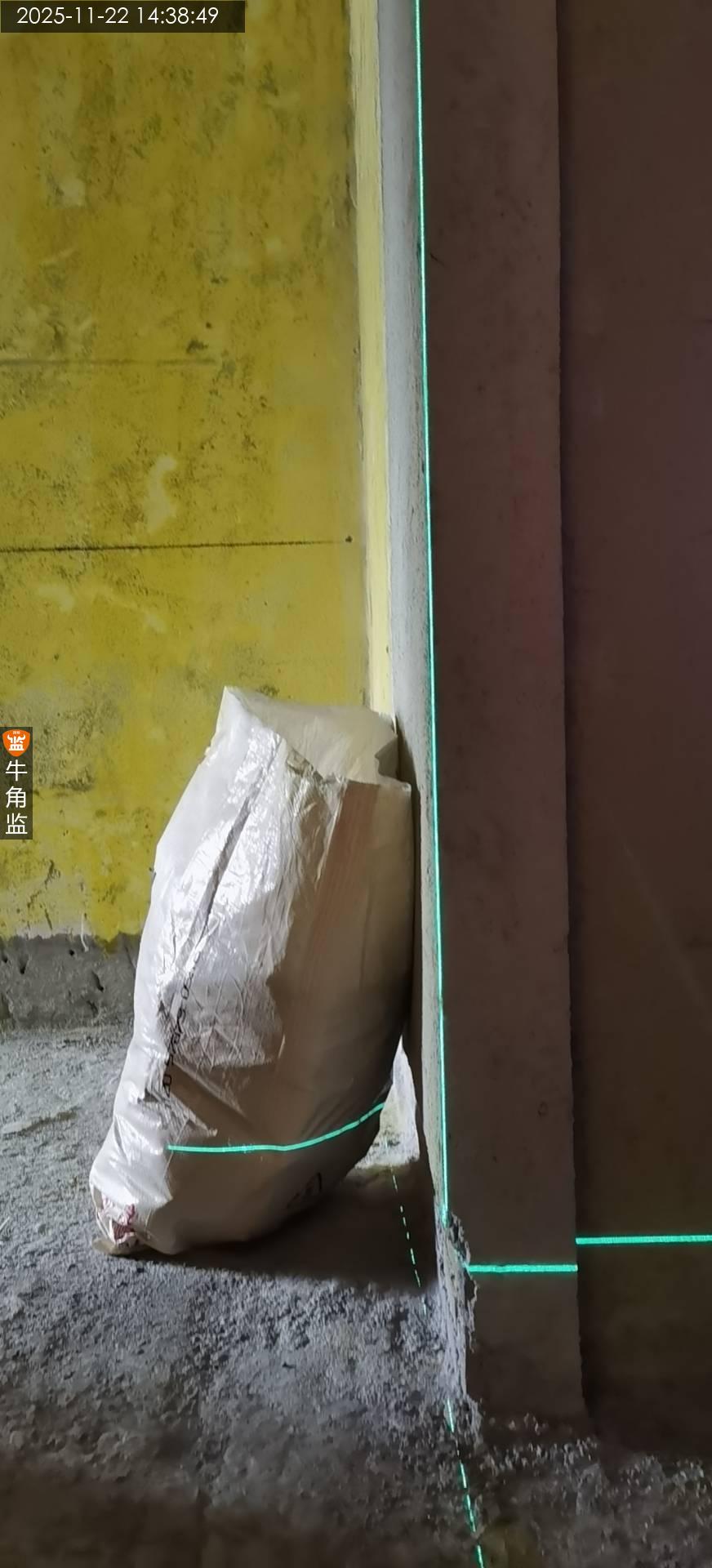

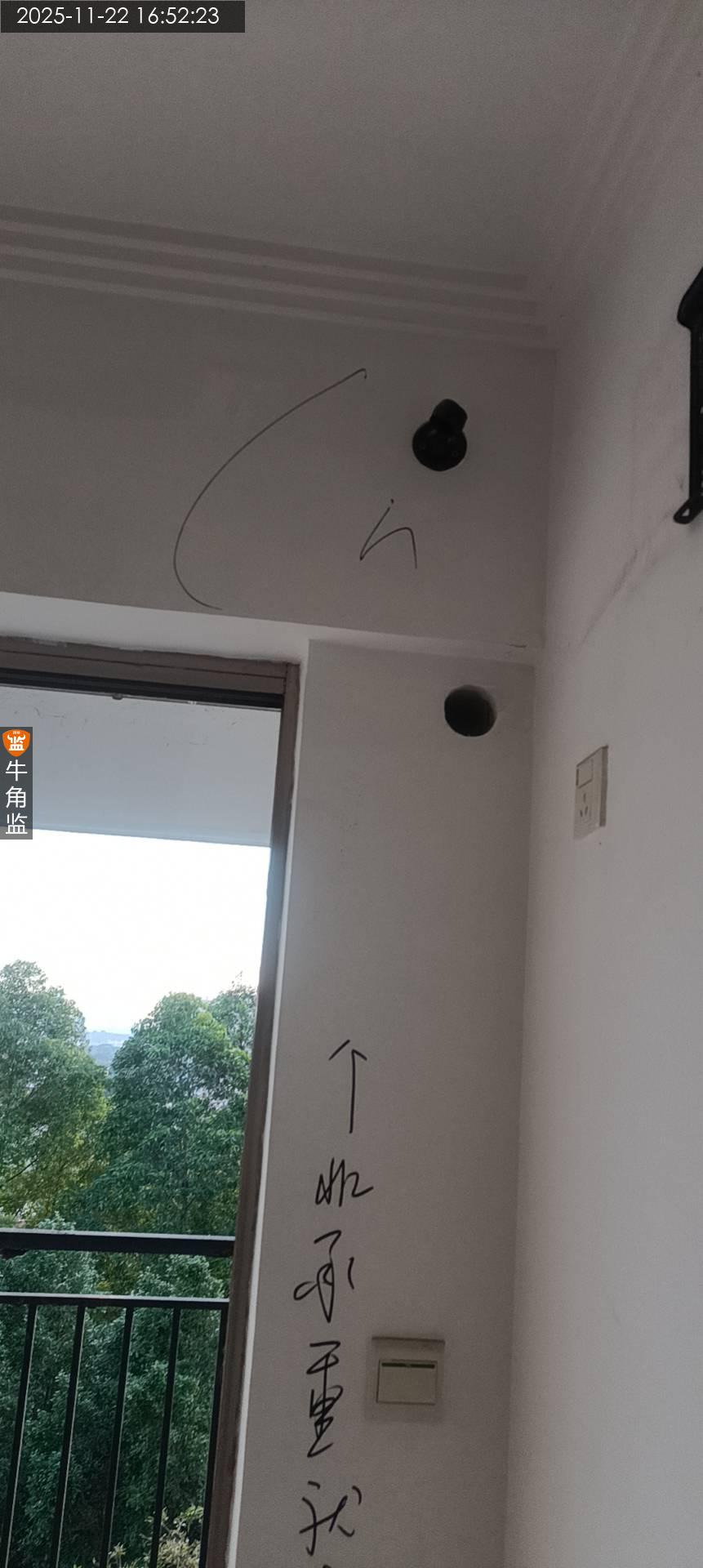

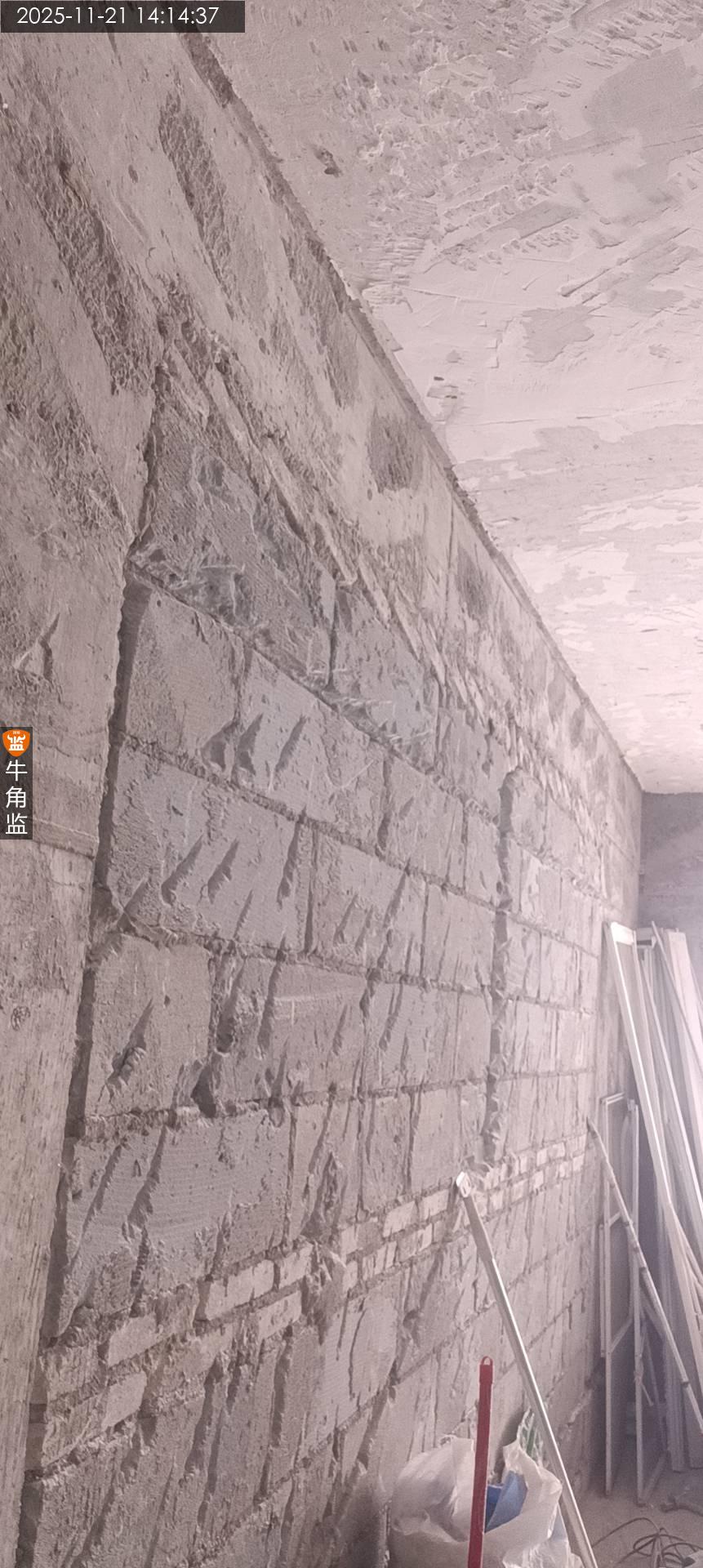

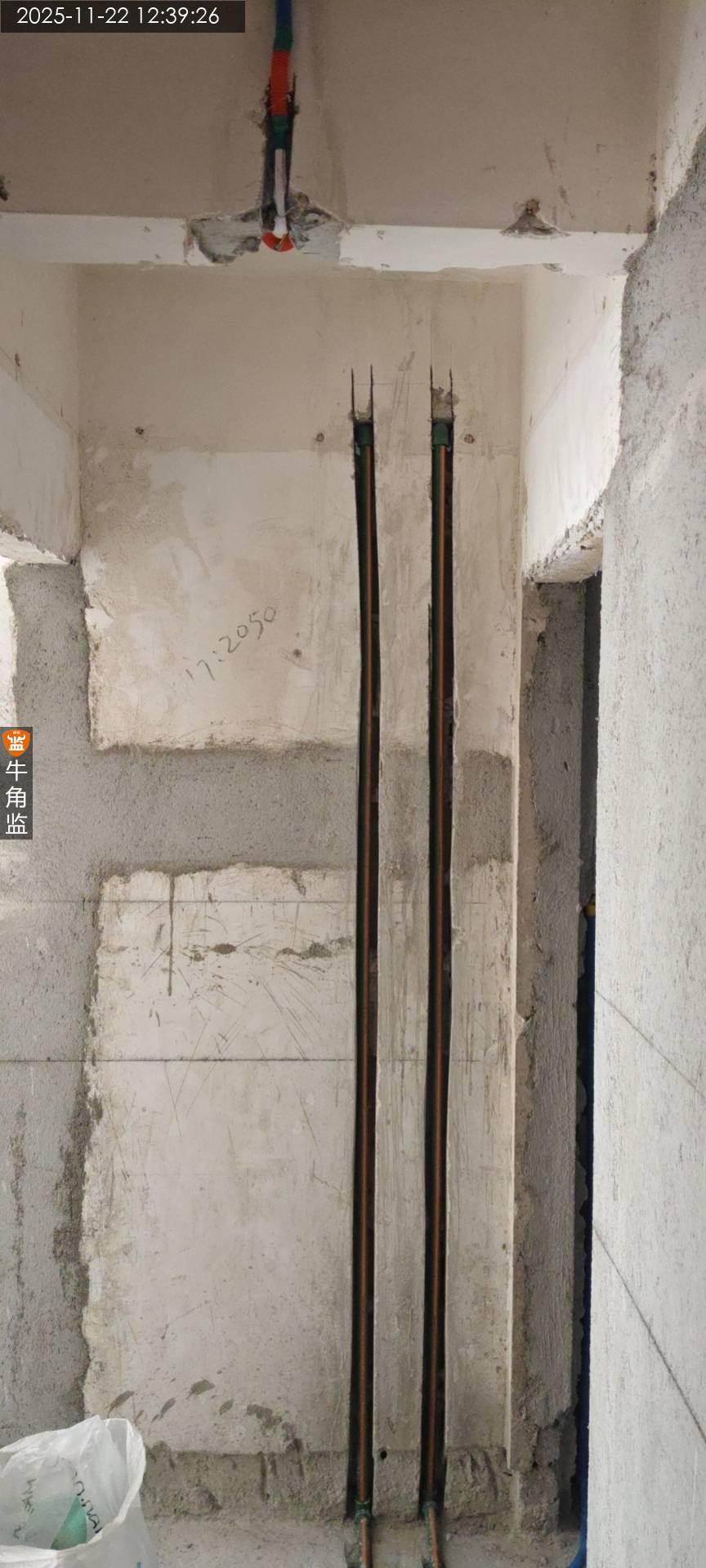

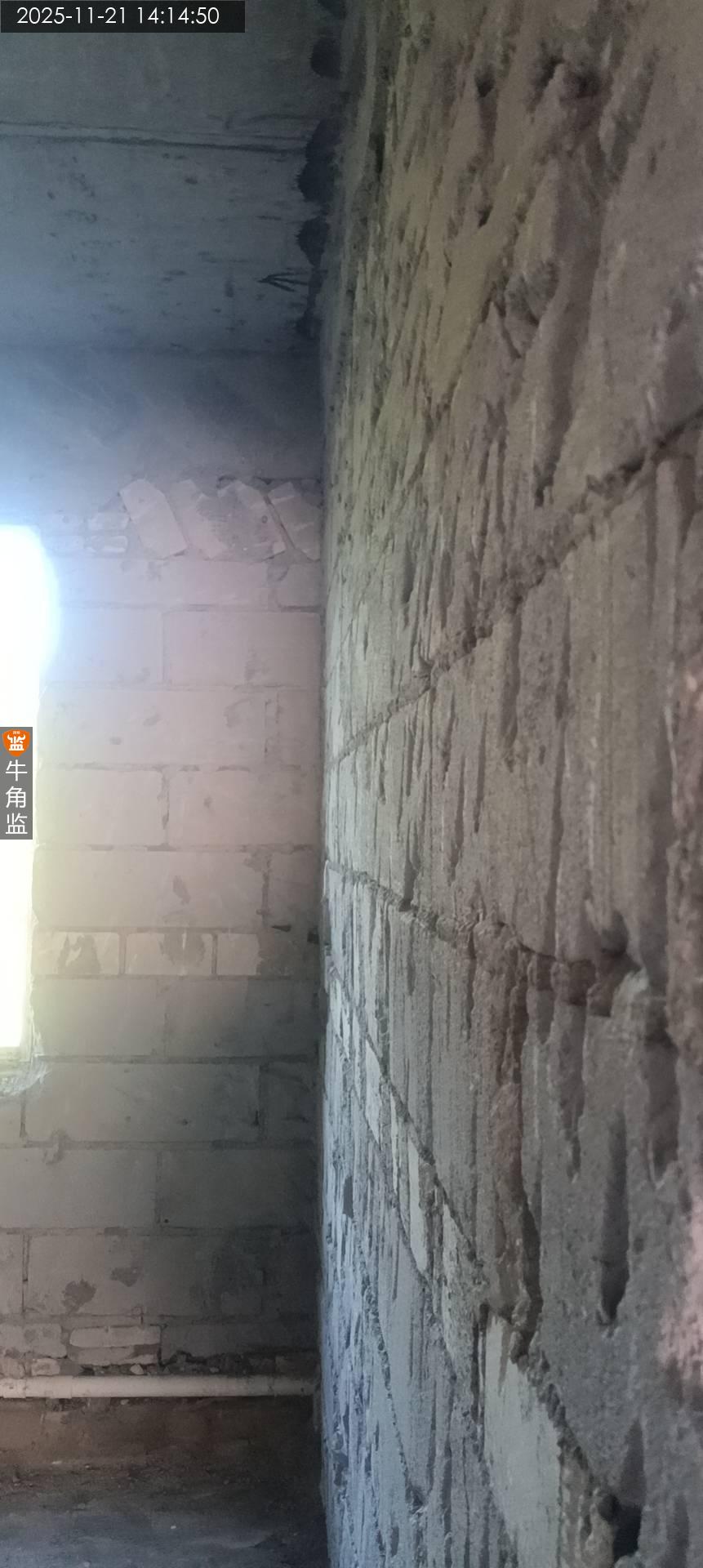

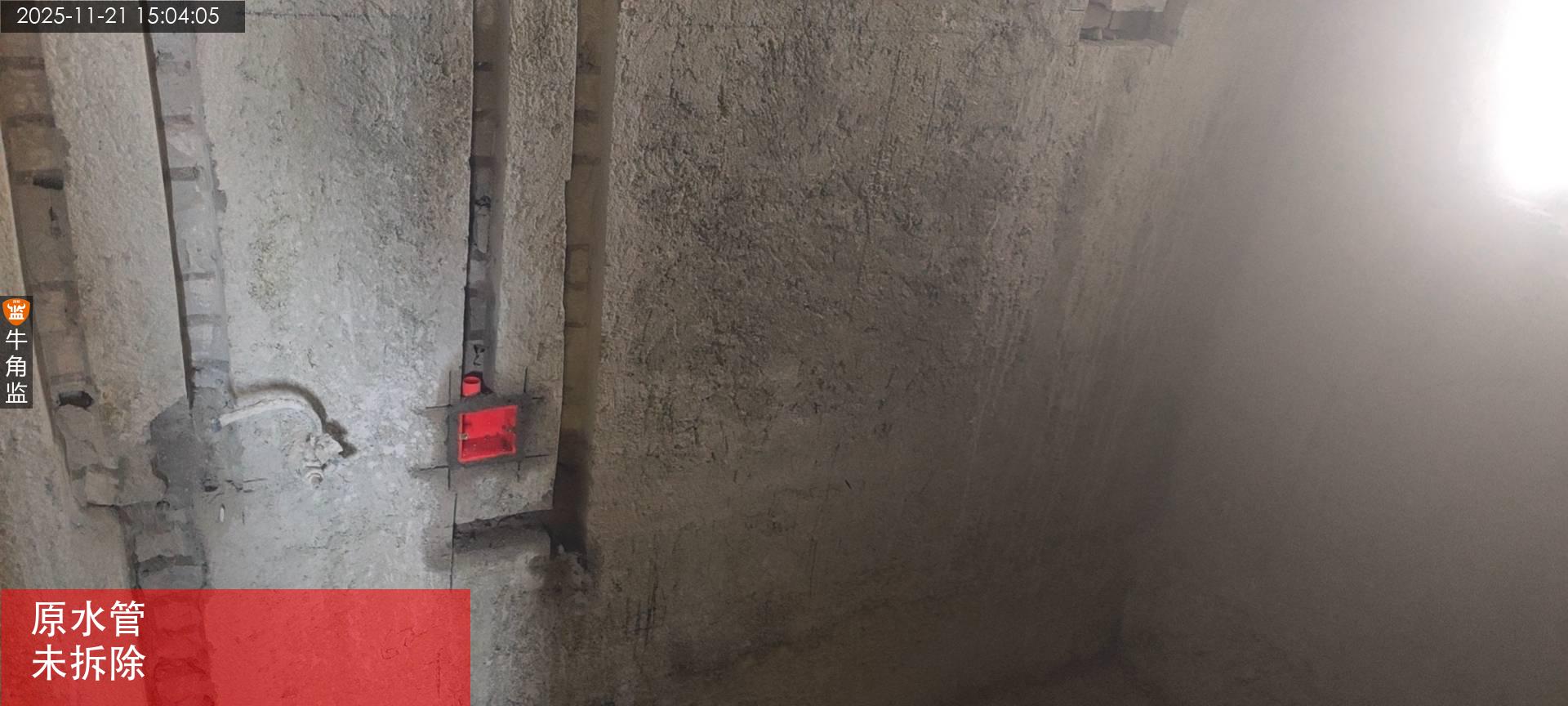

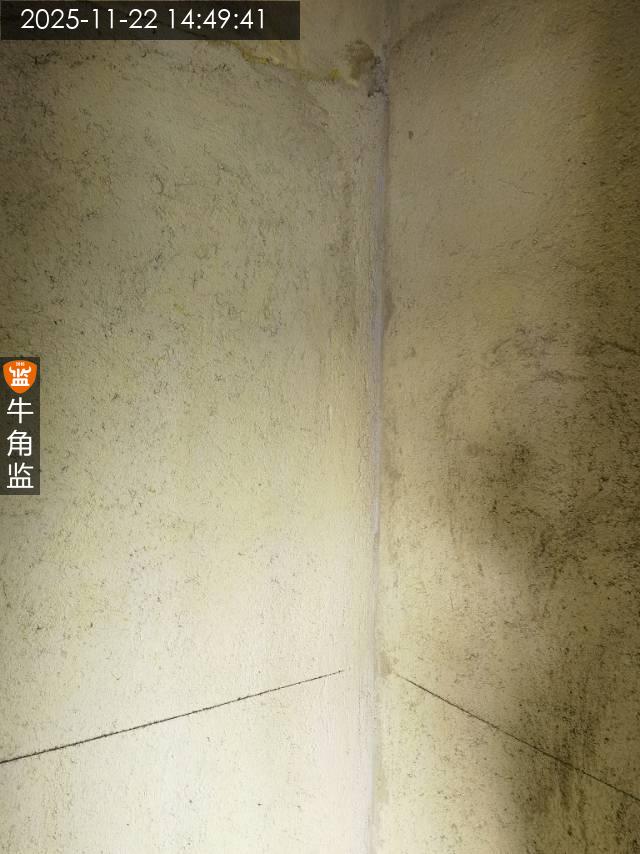

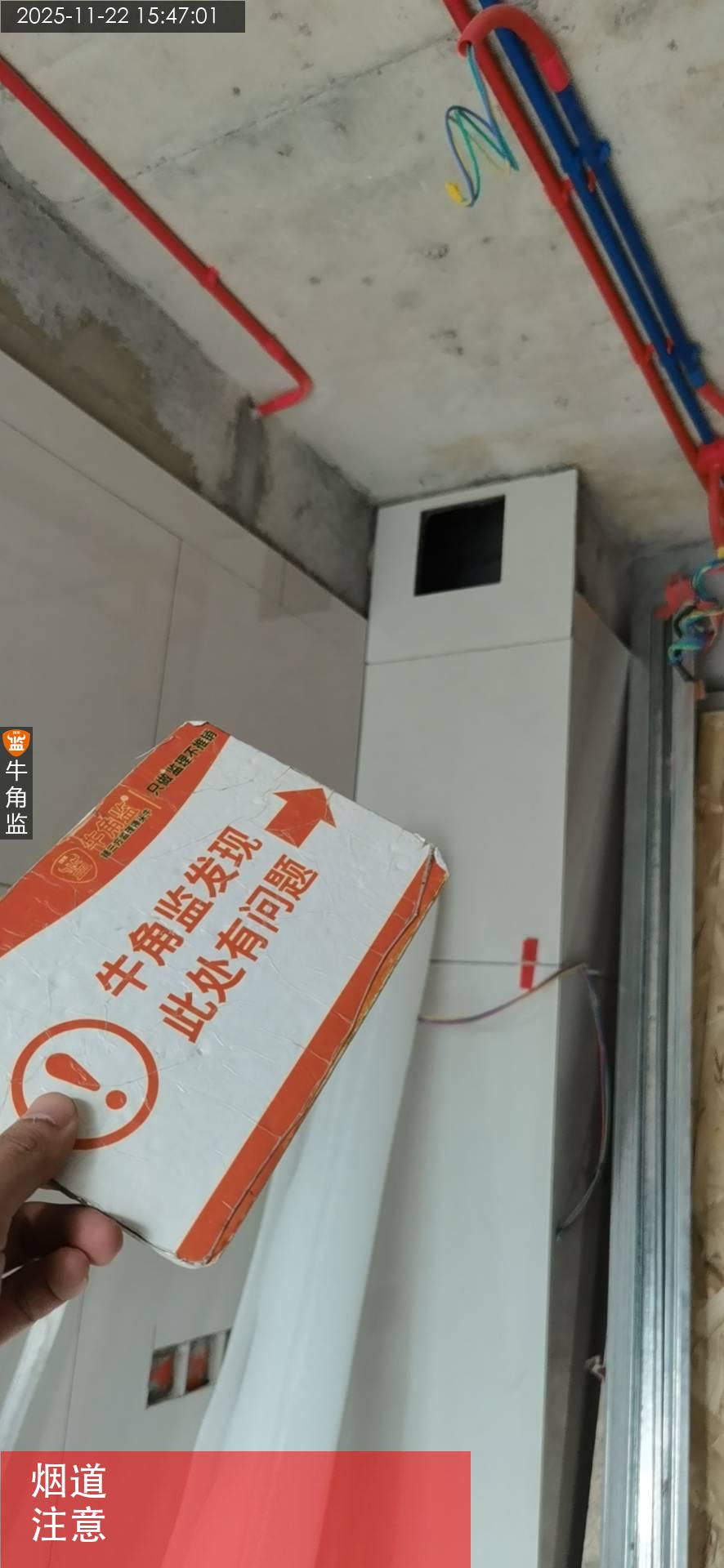

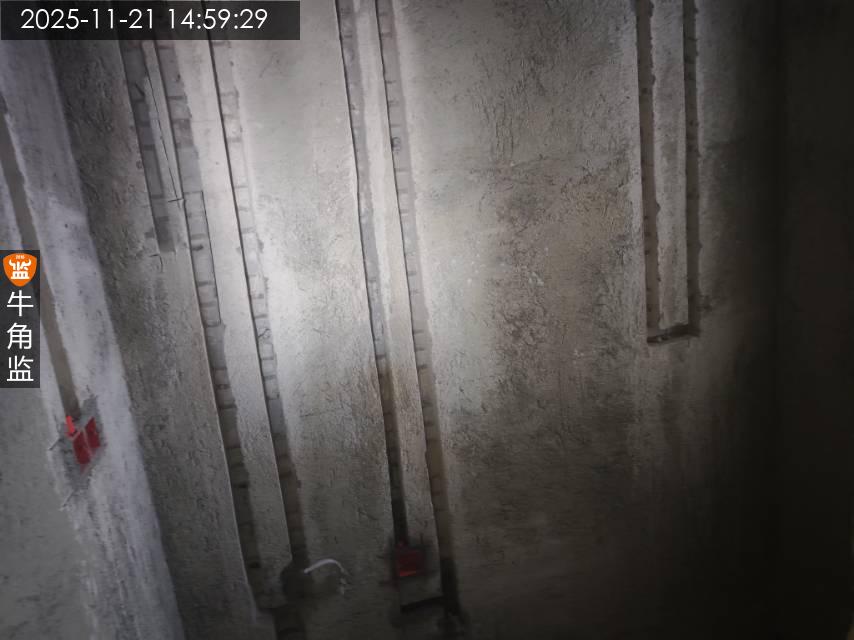

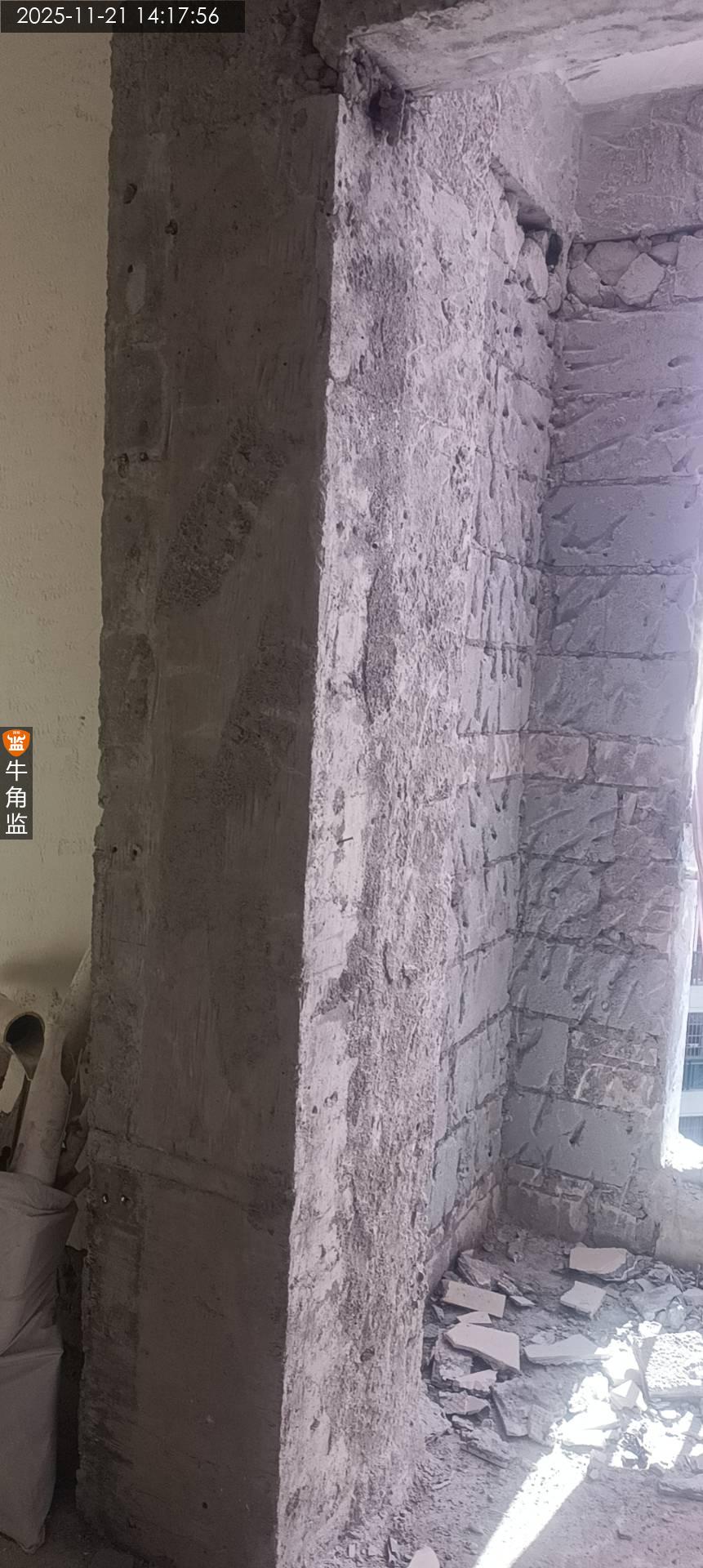

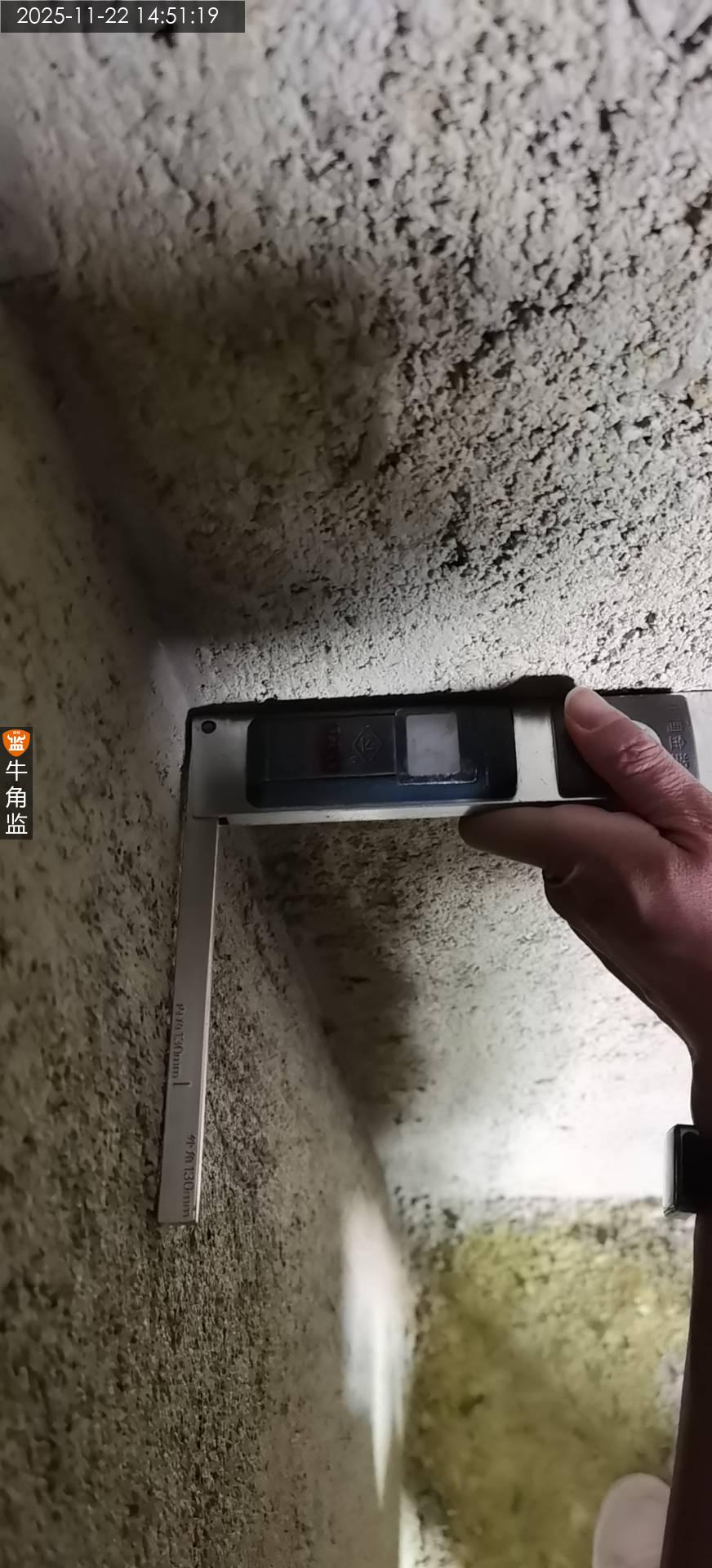

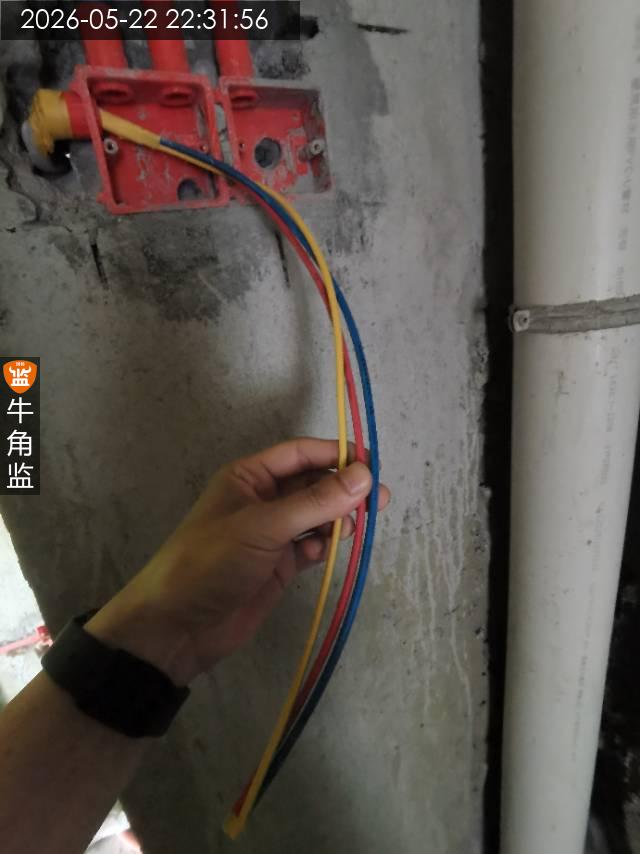

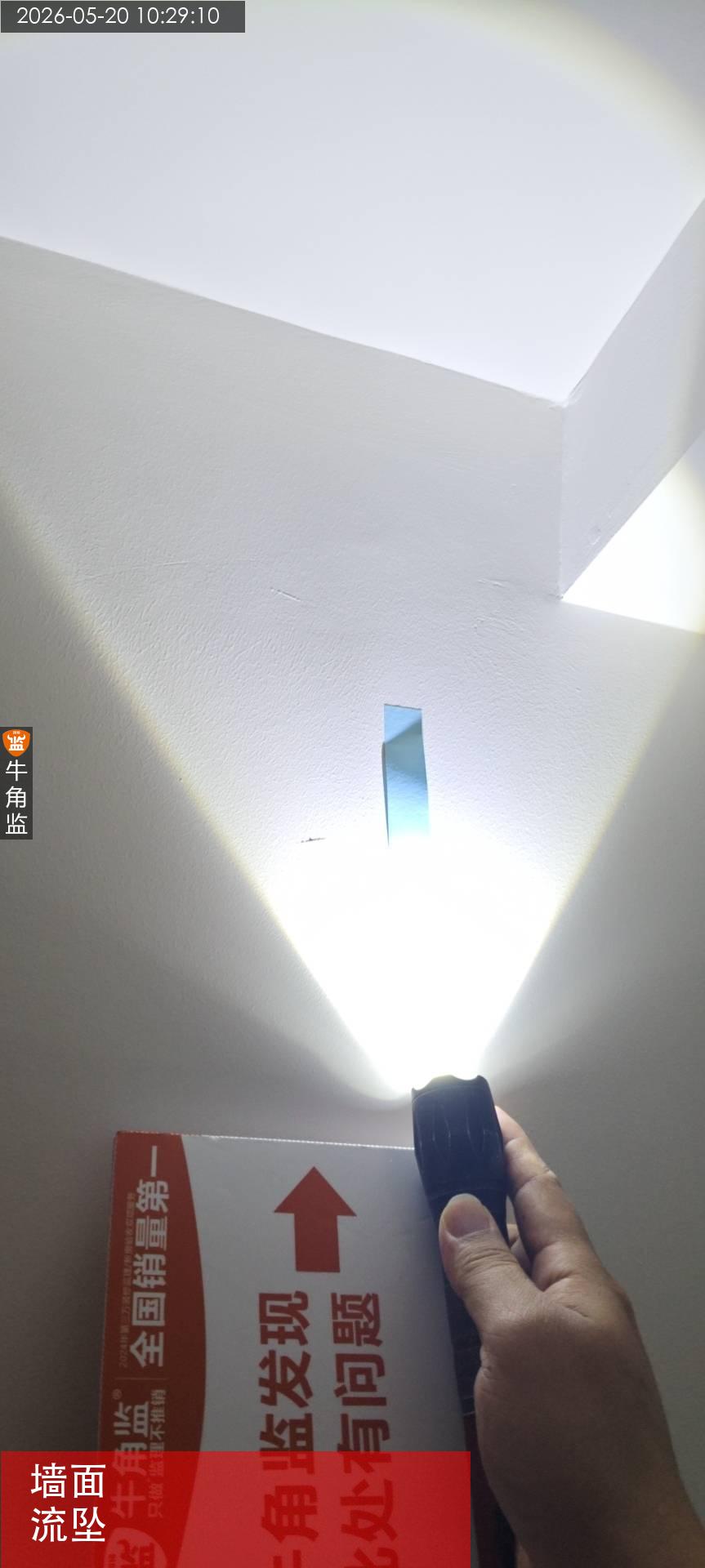

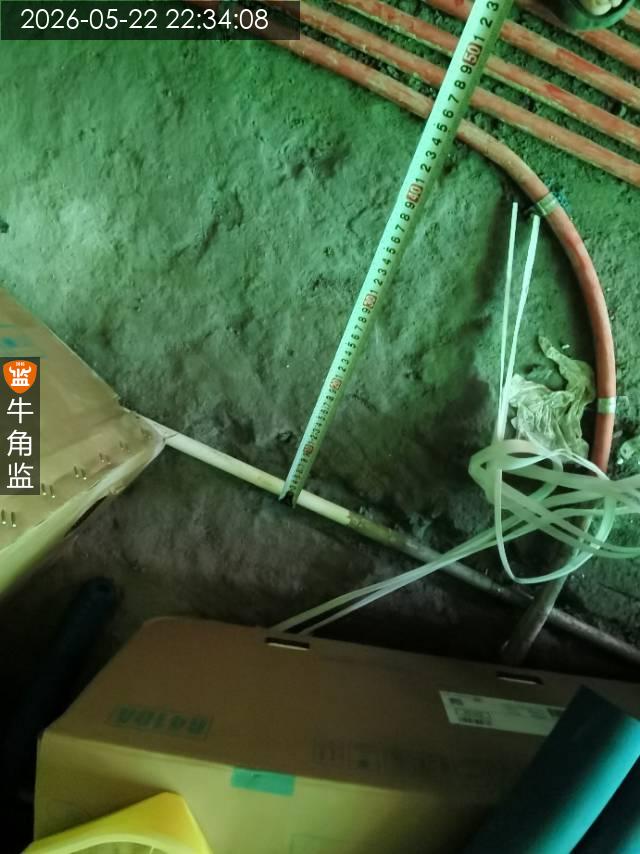

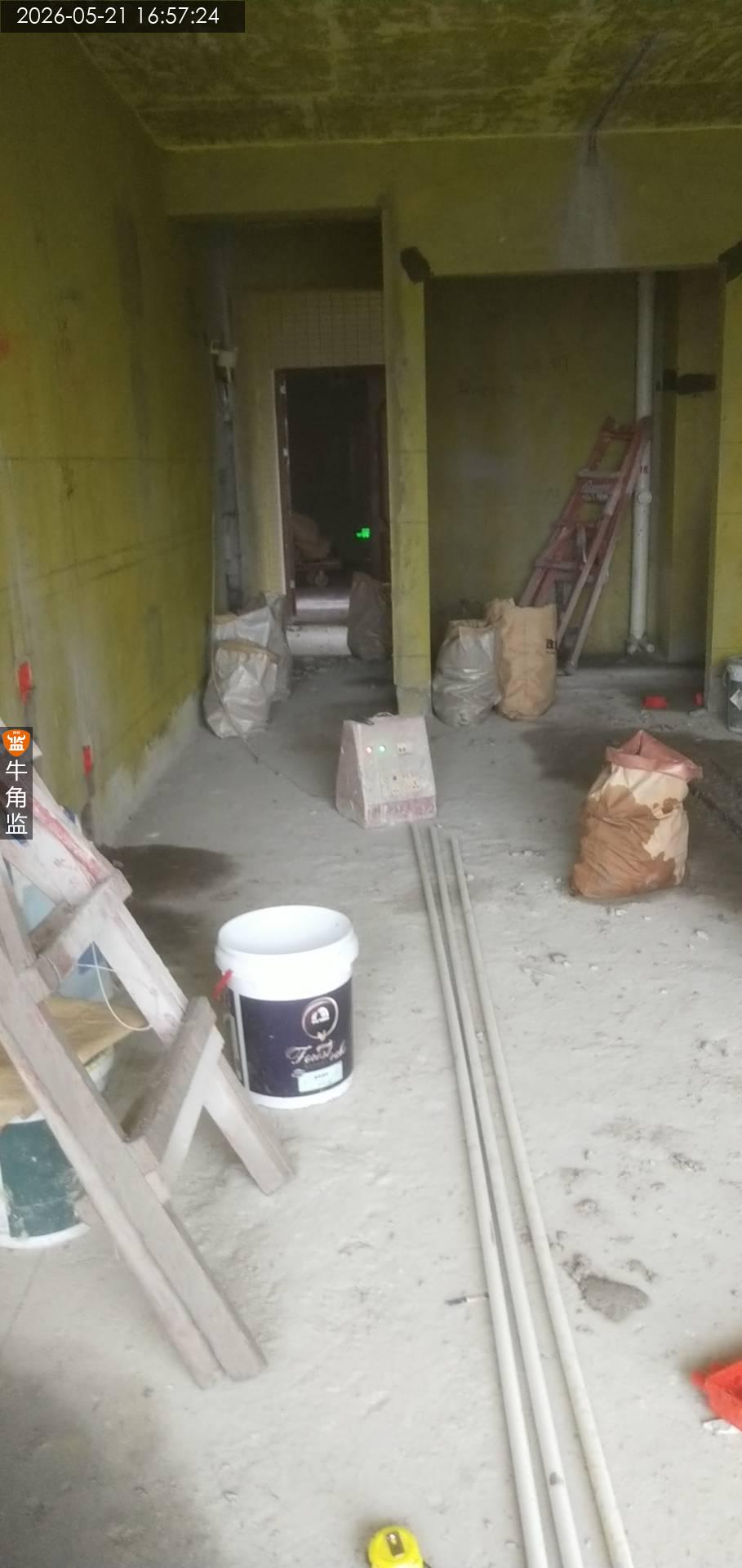

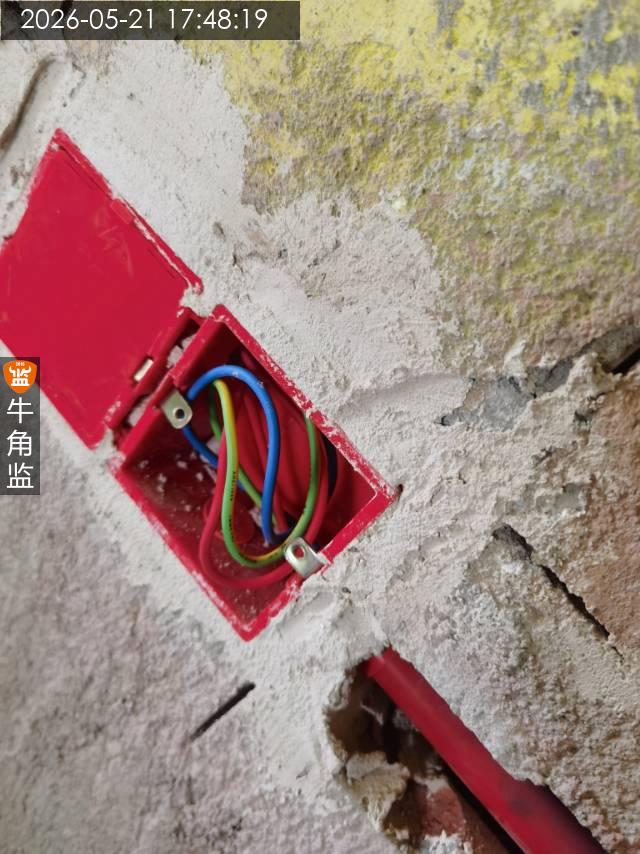

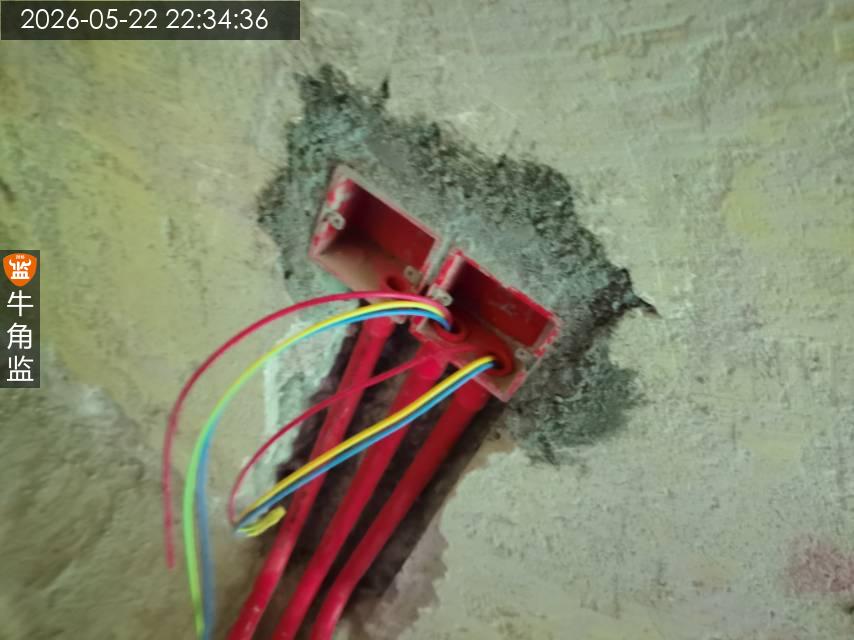

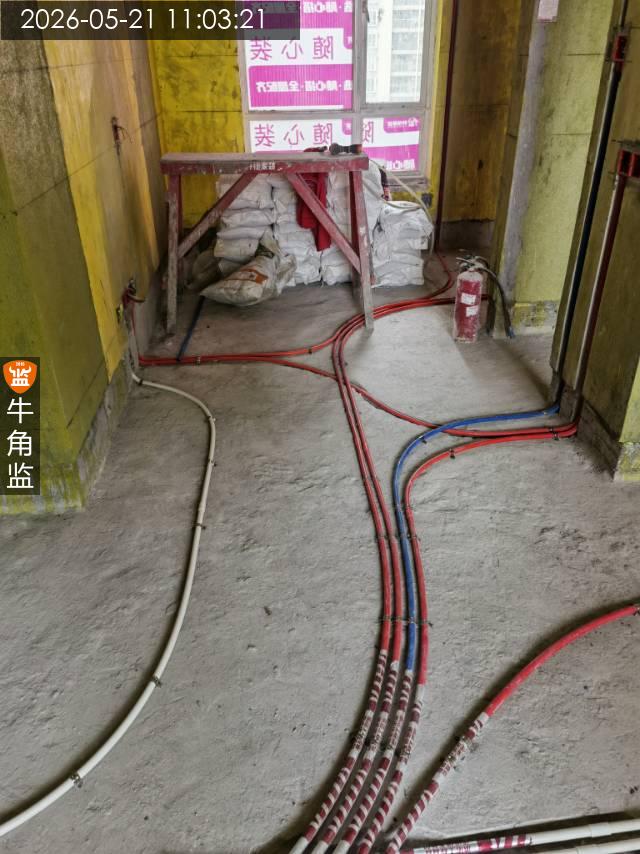

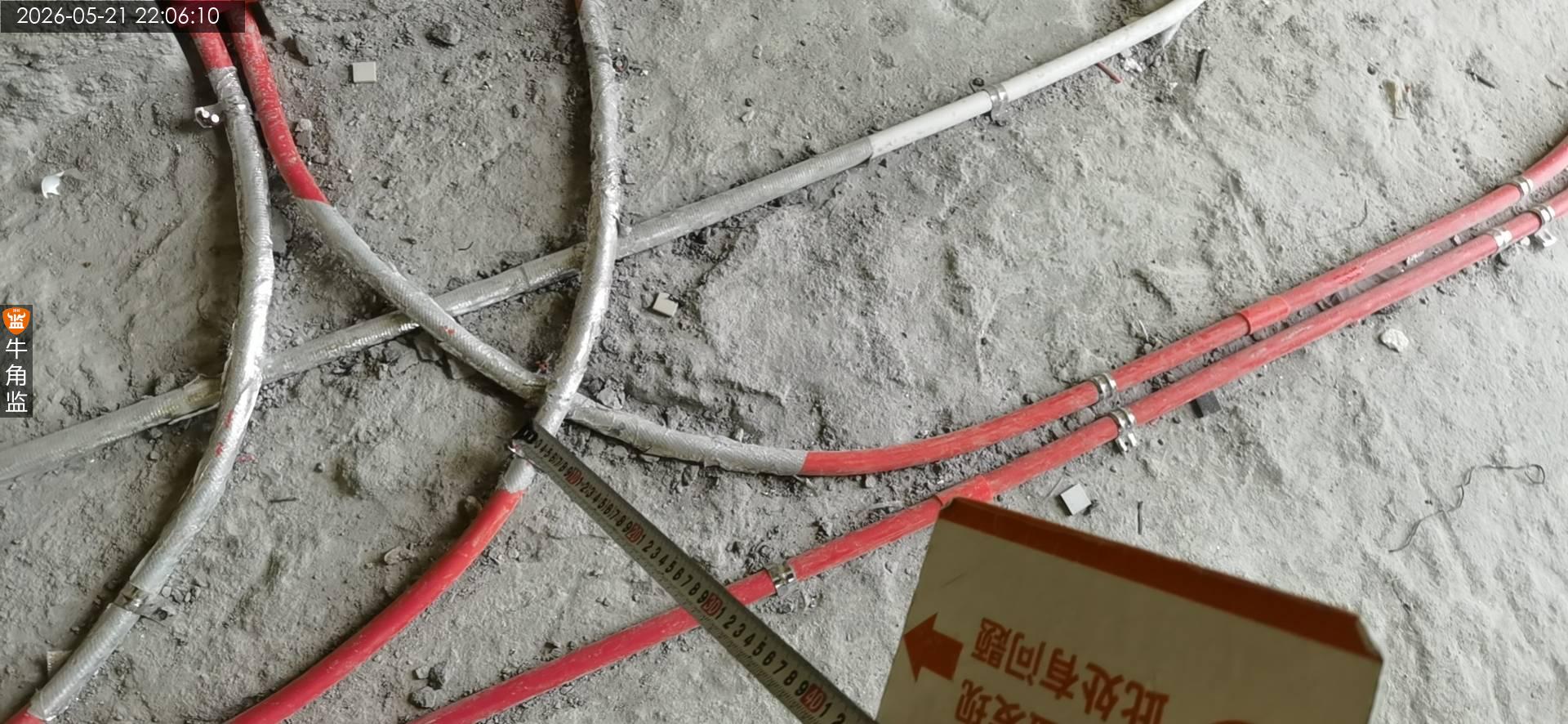

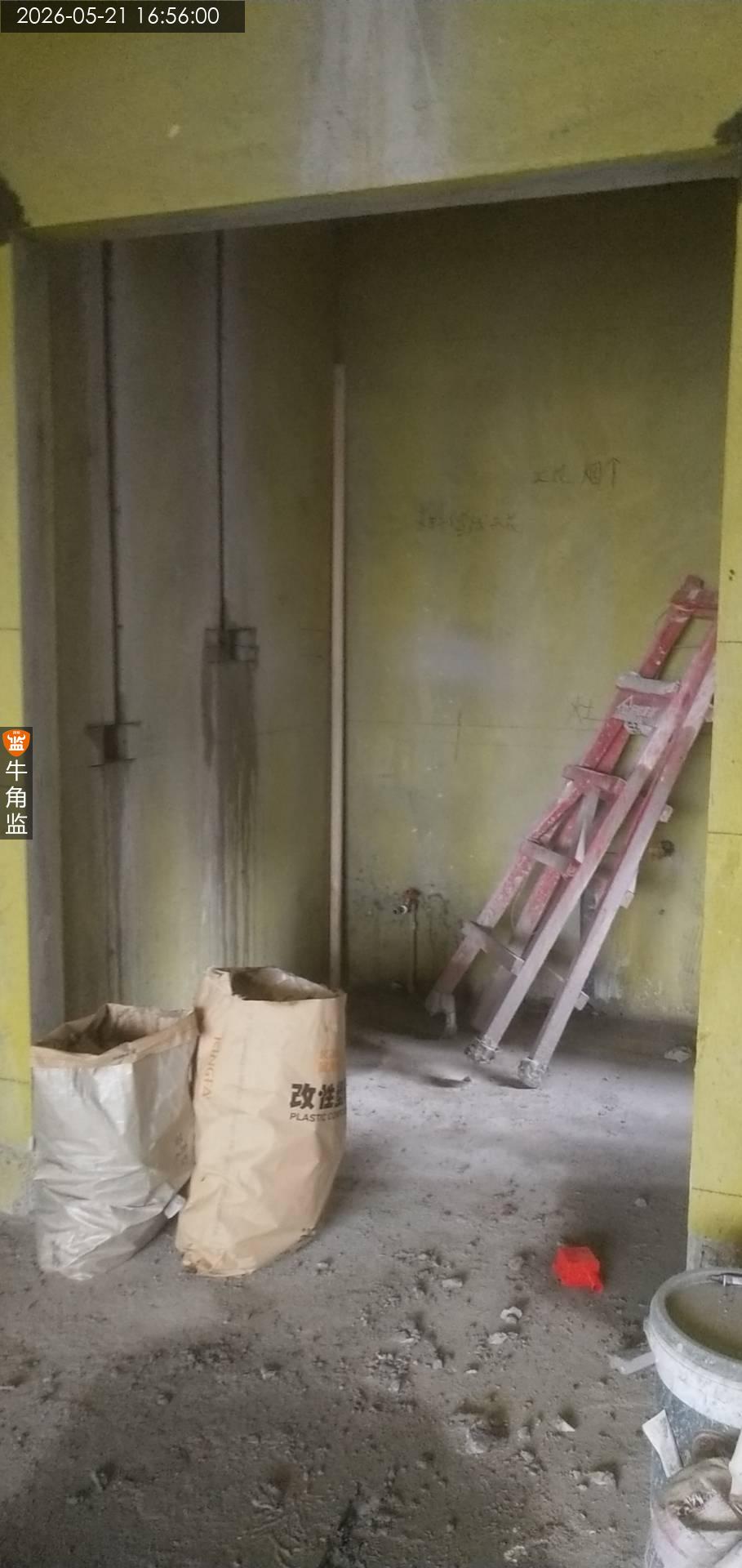

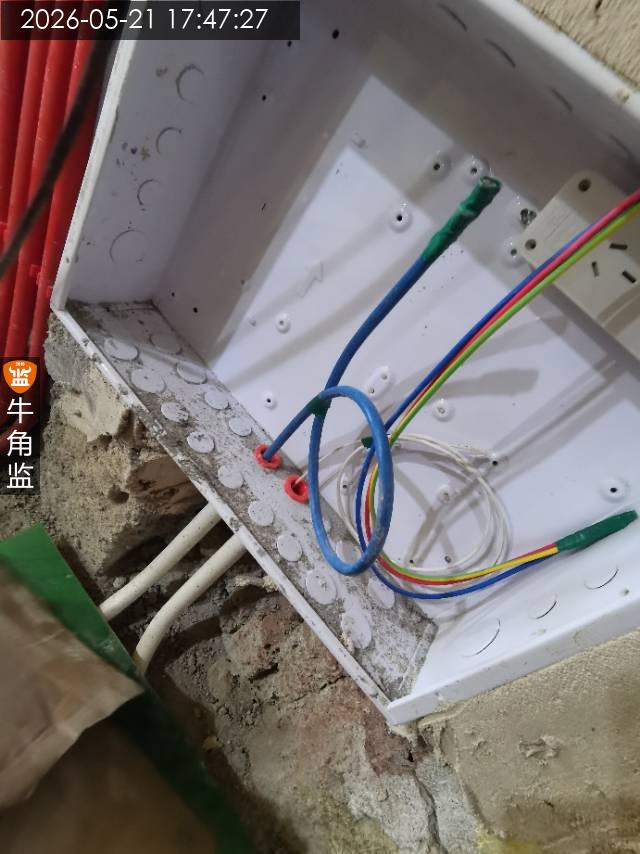

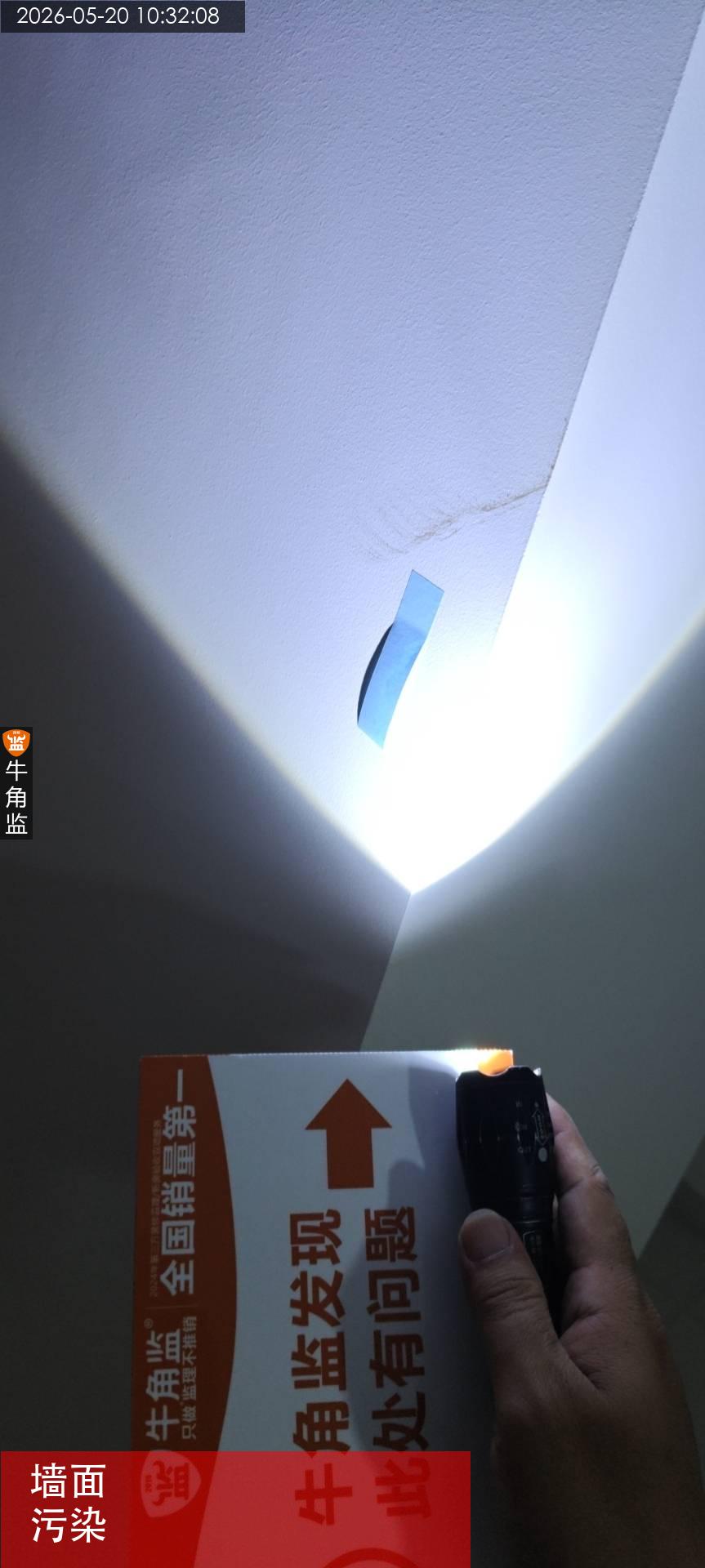

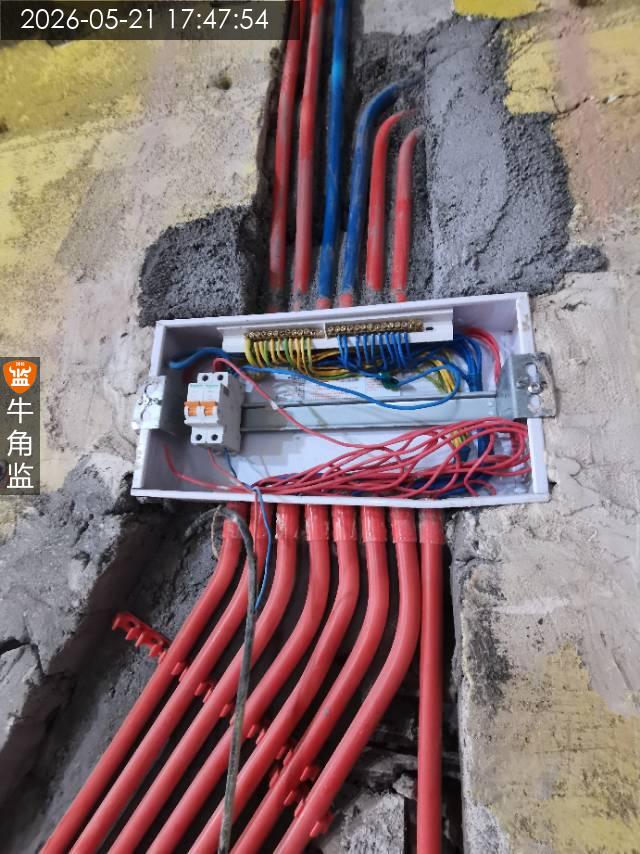

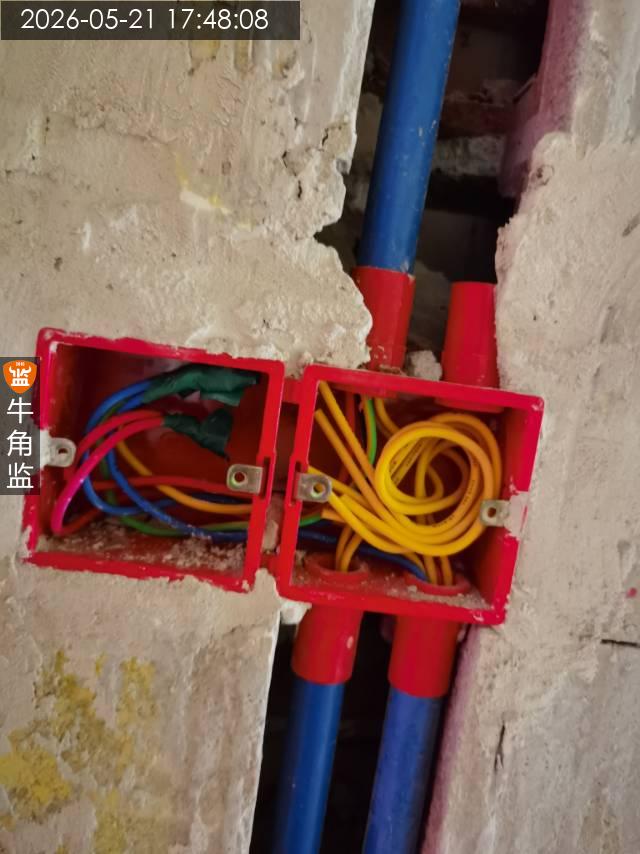

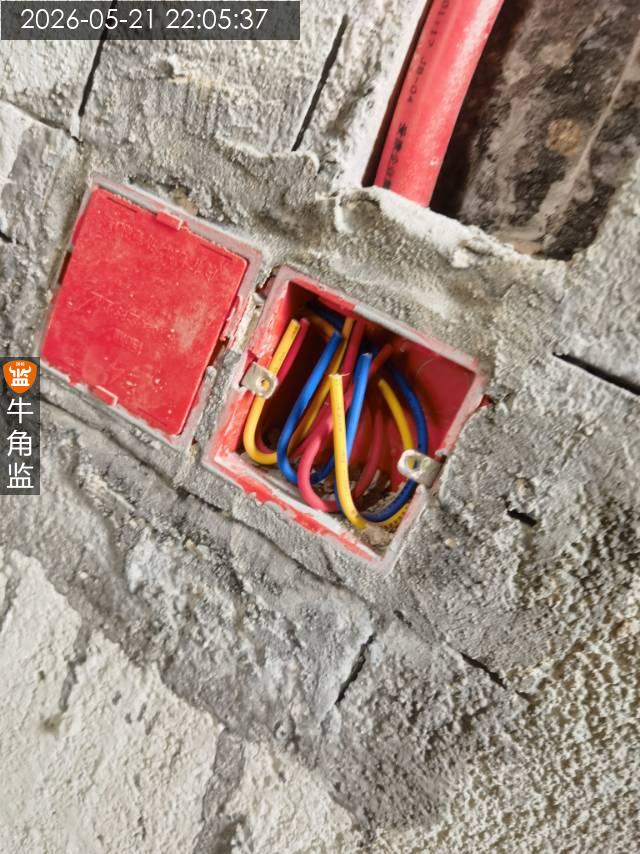

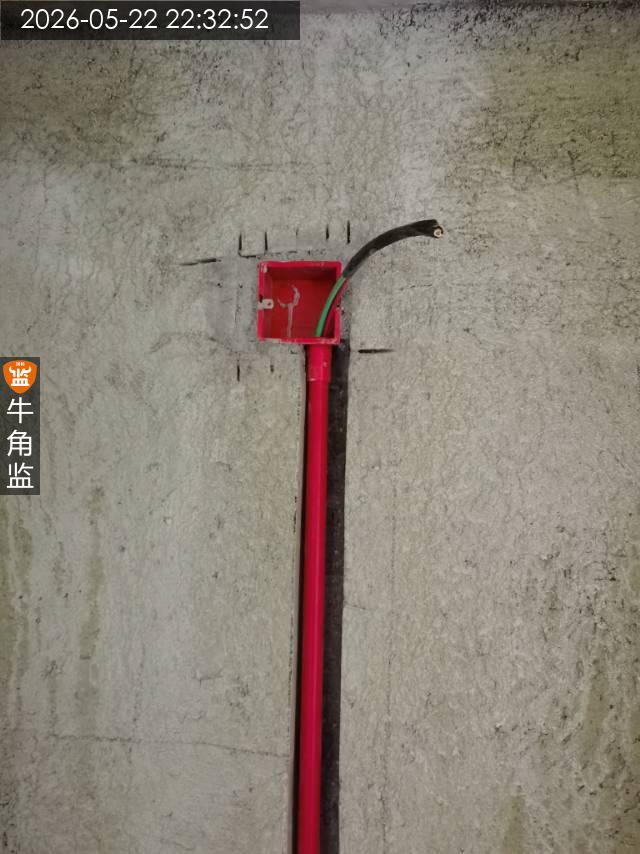

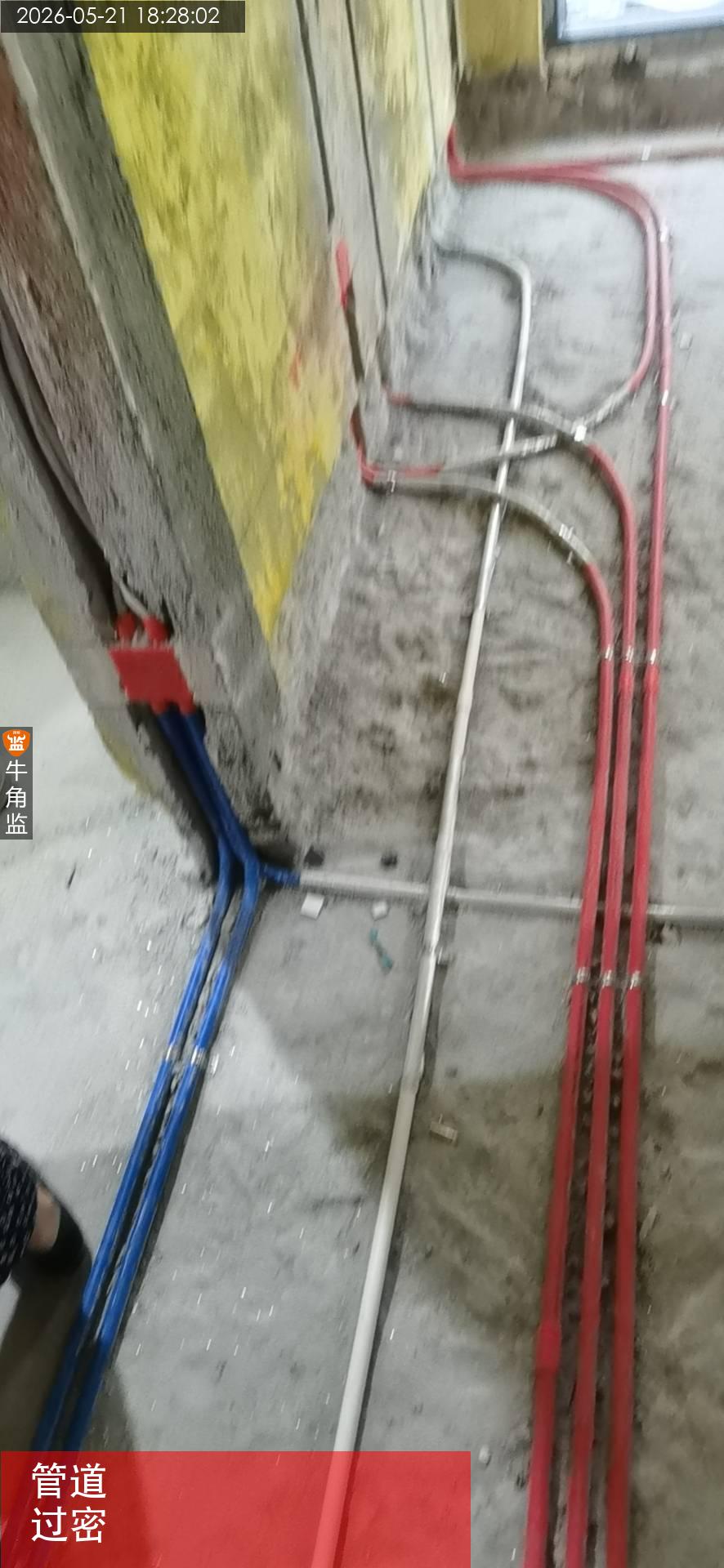

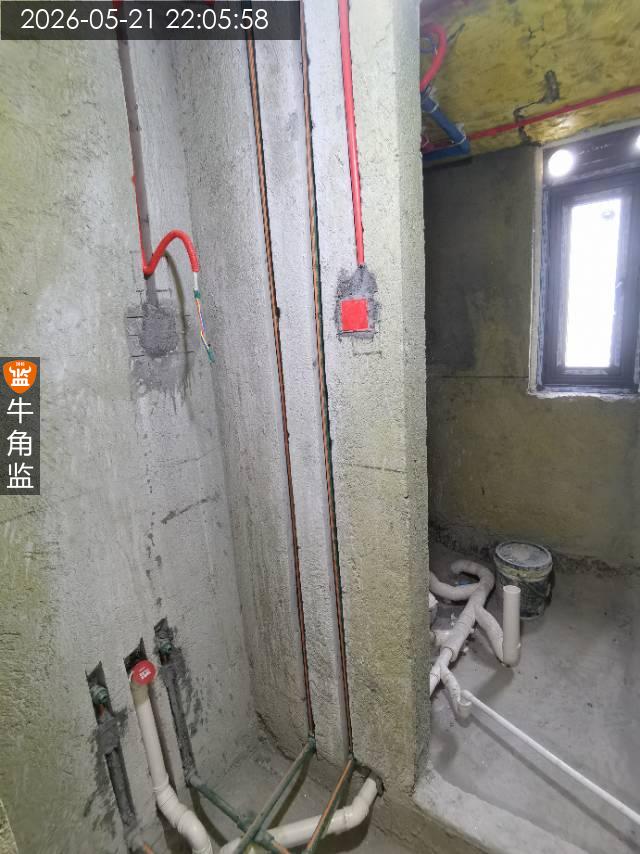

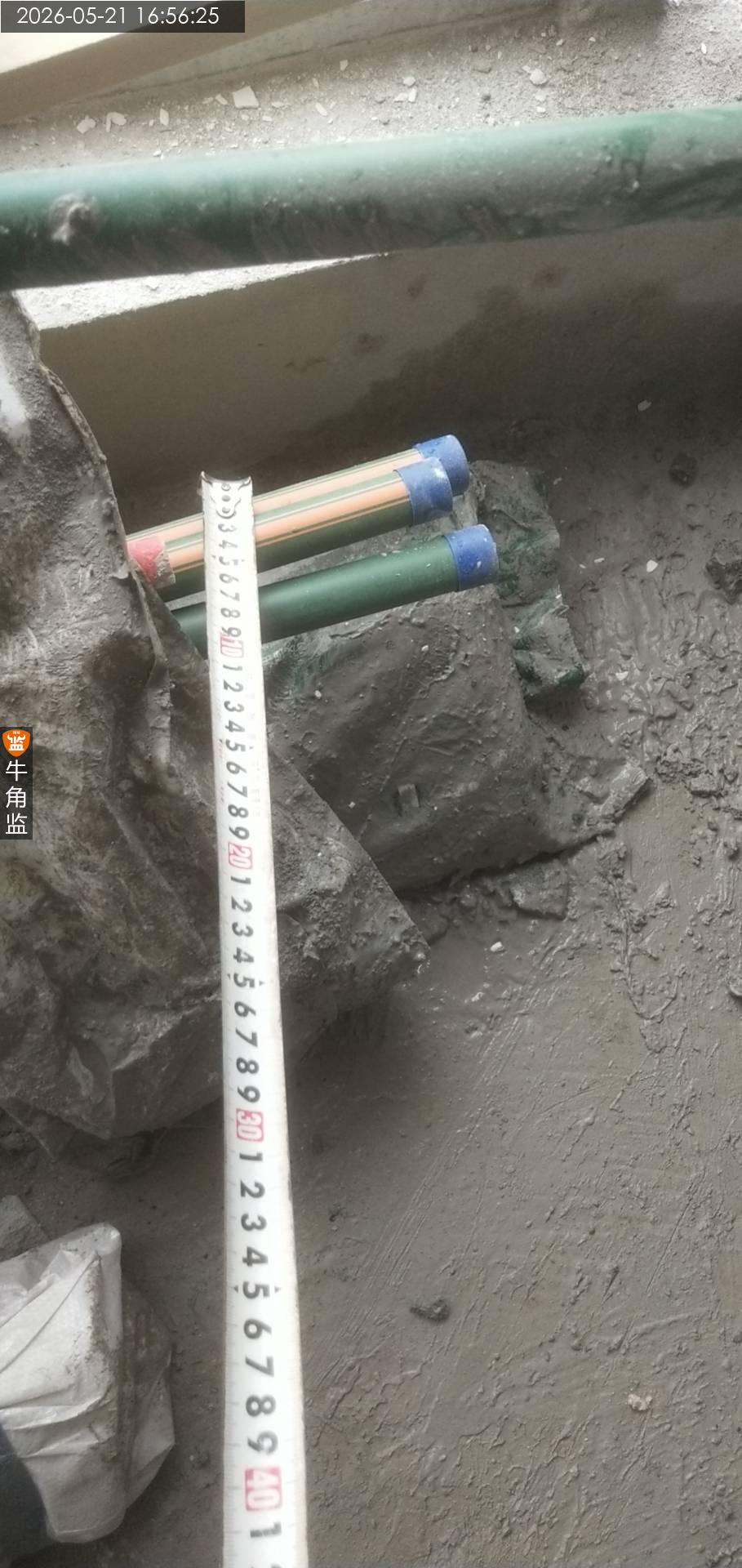

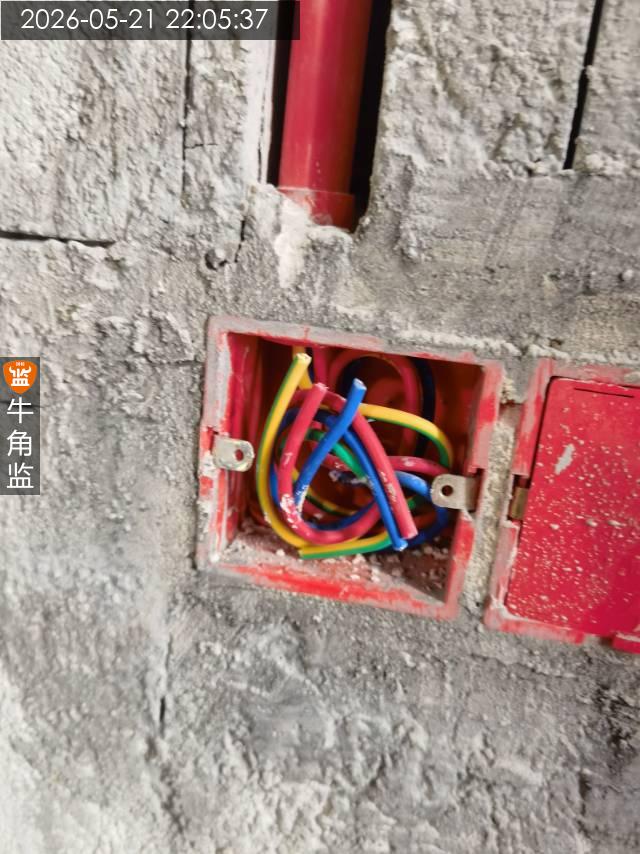

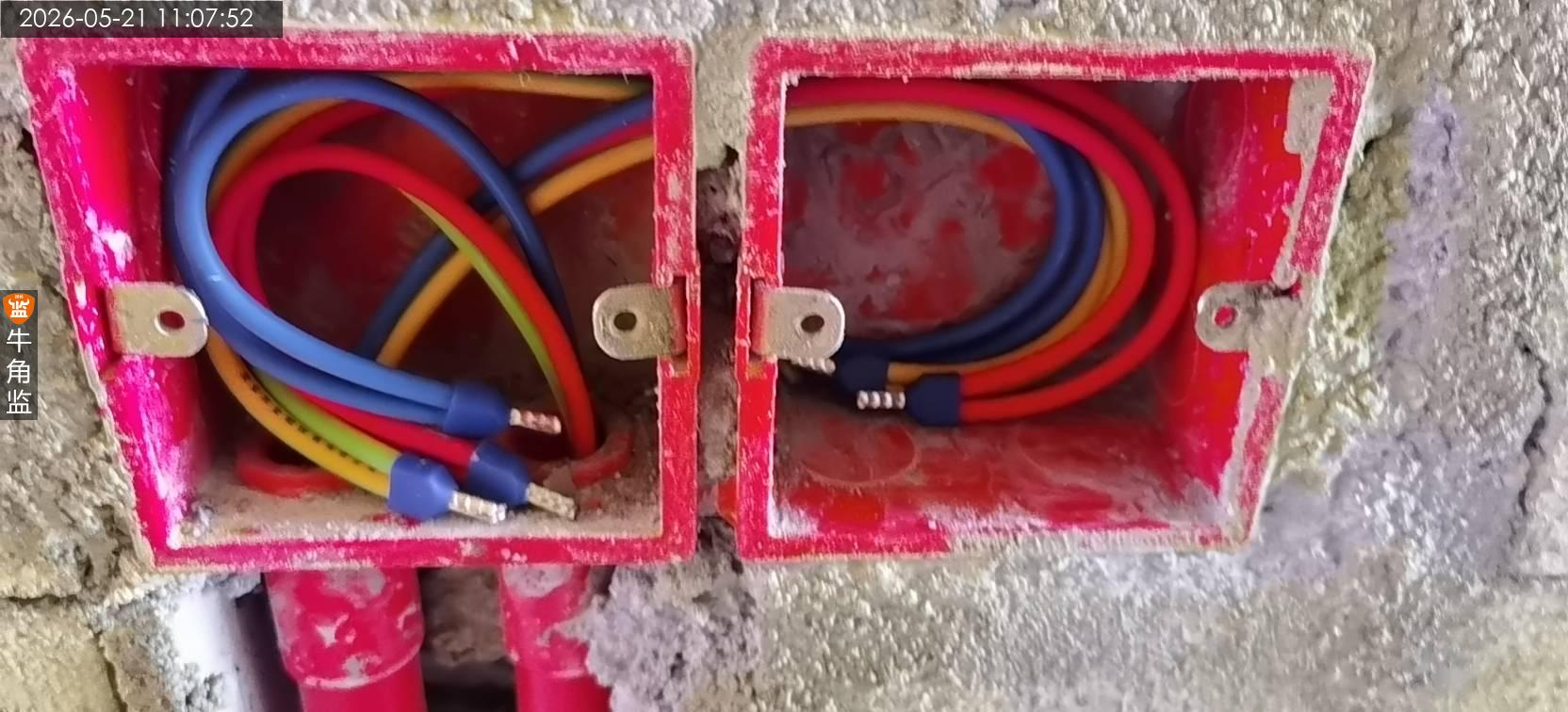

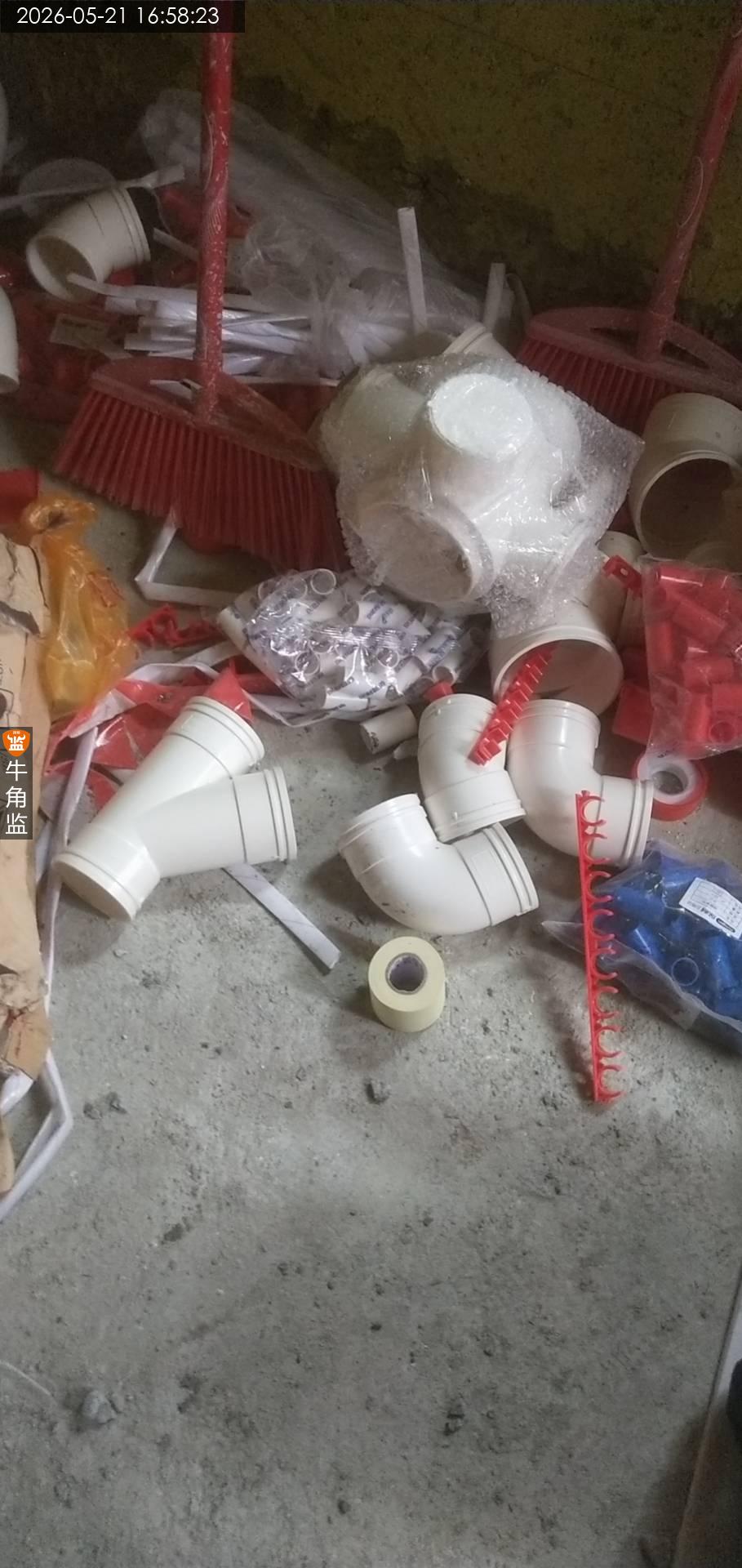

5、墙面存在有些木塞,需要清理干净处理。旧批荡存在局部空鼓以及厨房砌筑位置旧批荡拆除处理。厨房烟道破损注意批荡修复处理。厨房烟道墙体砖松动注意清理下。现场部分可见旧水管线管注意清理。

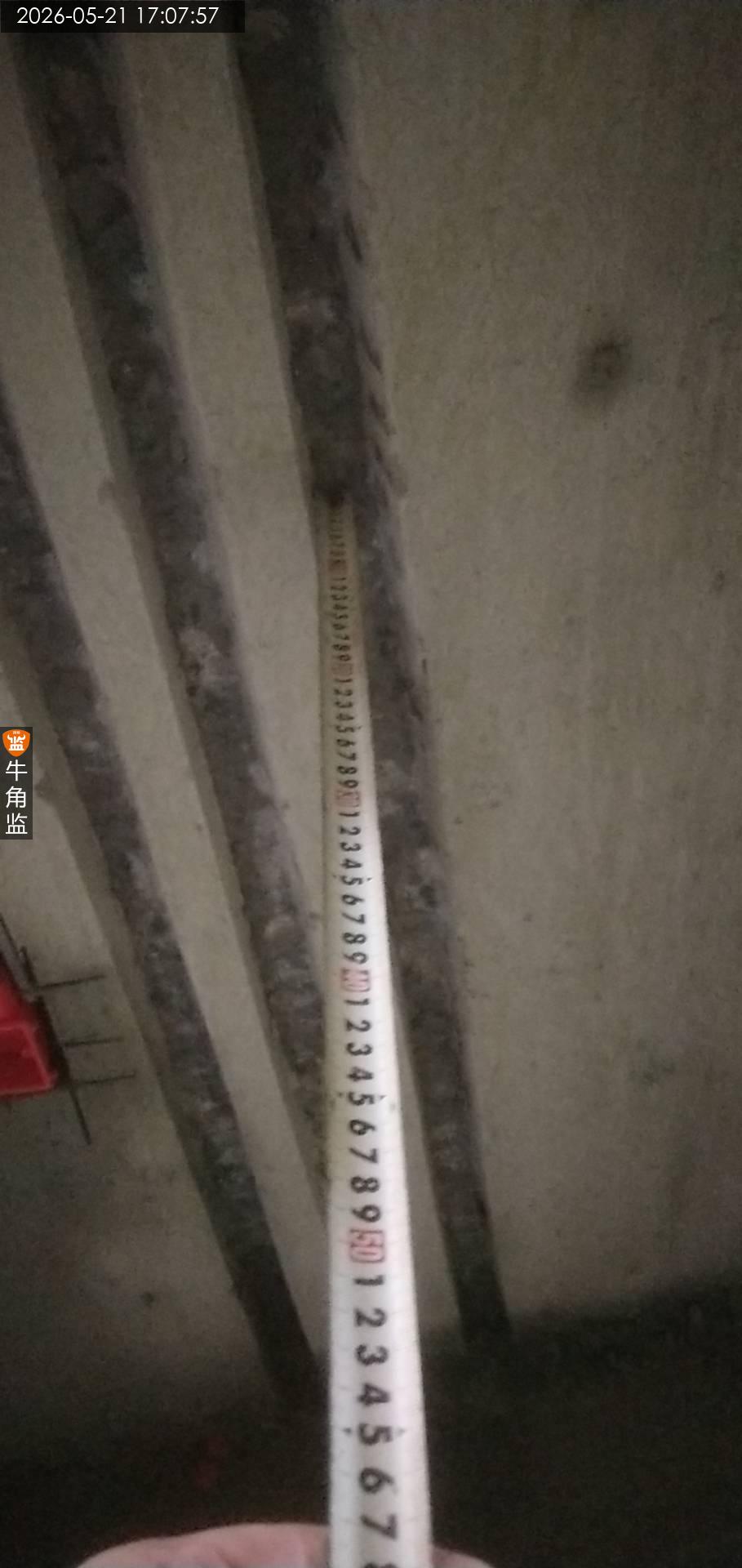

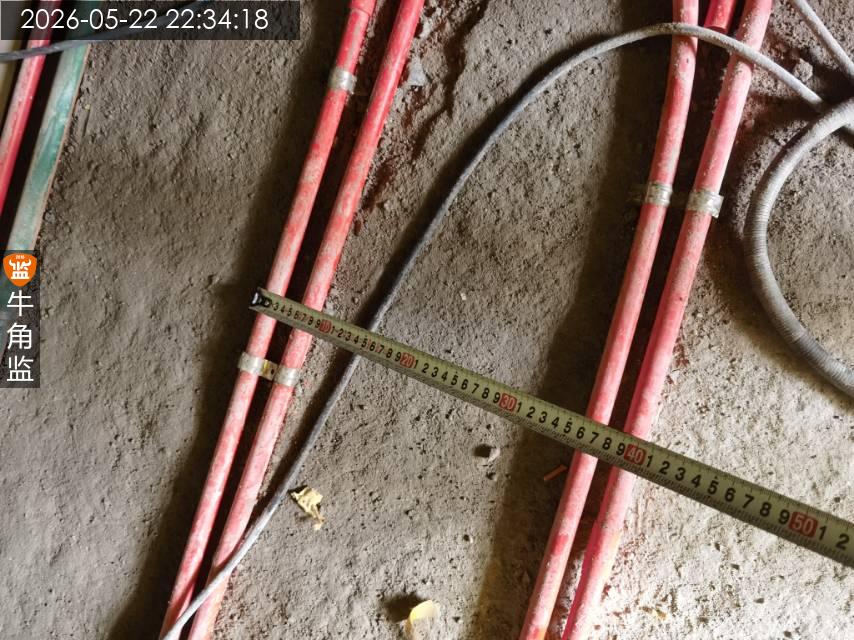

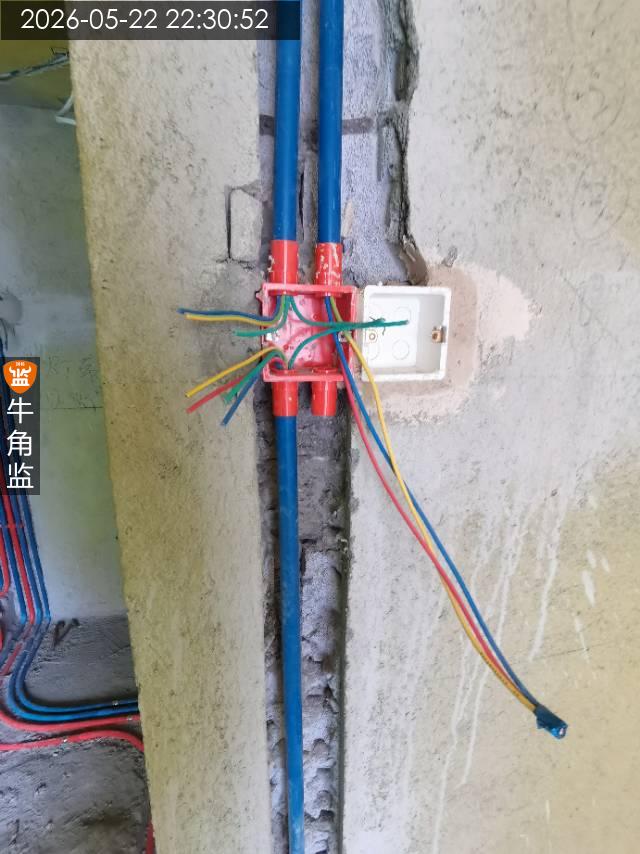

建议:

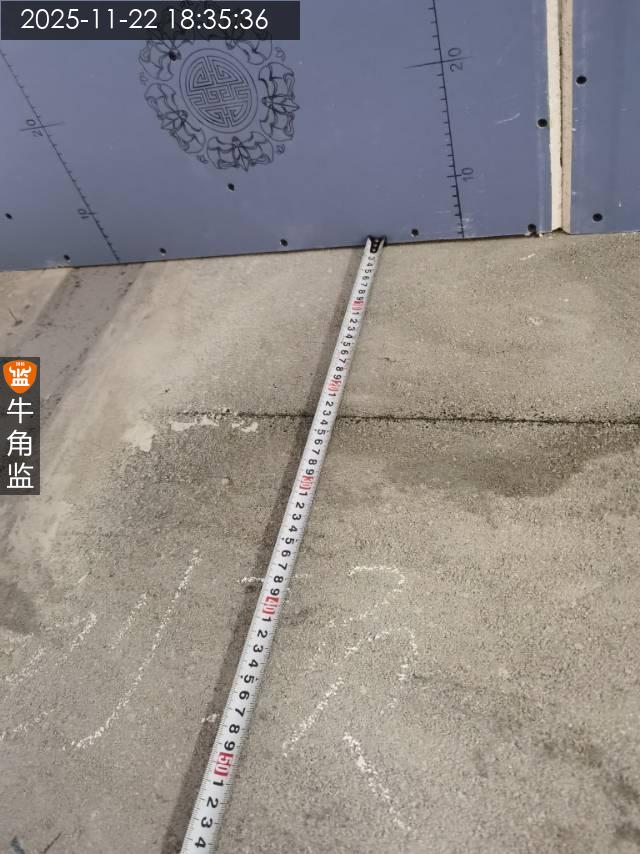

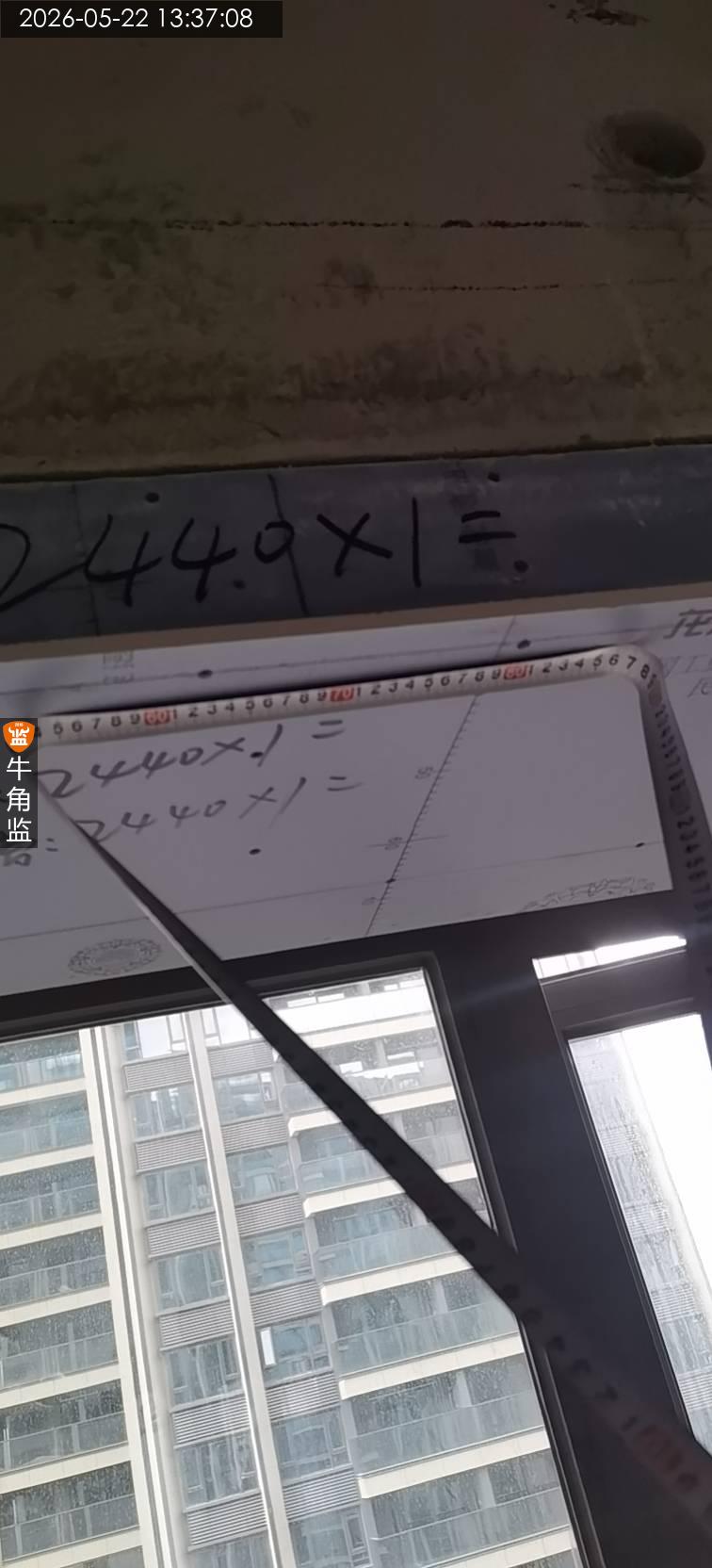

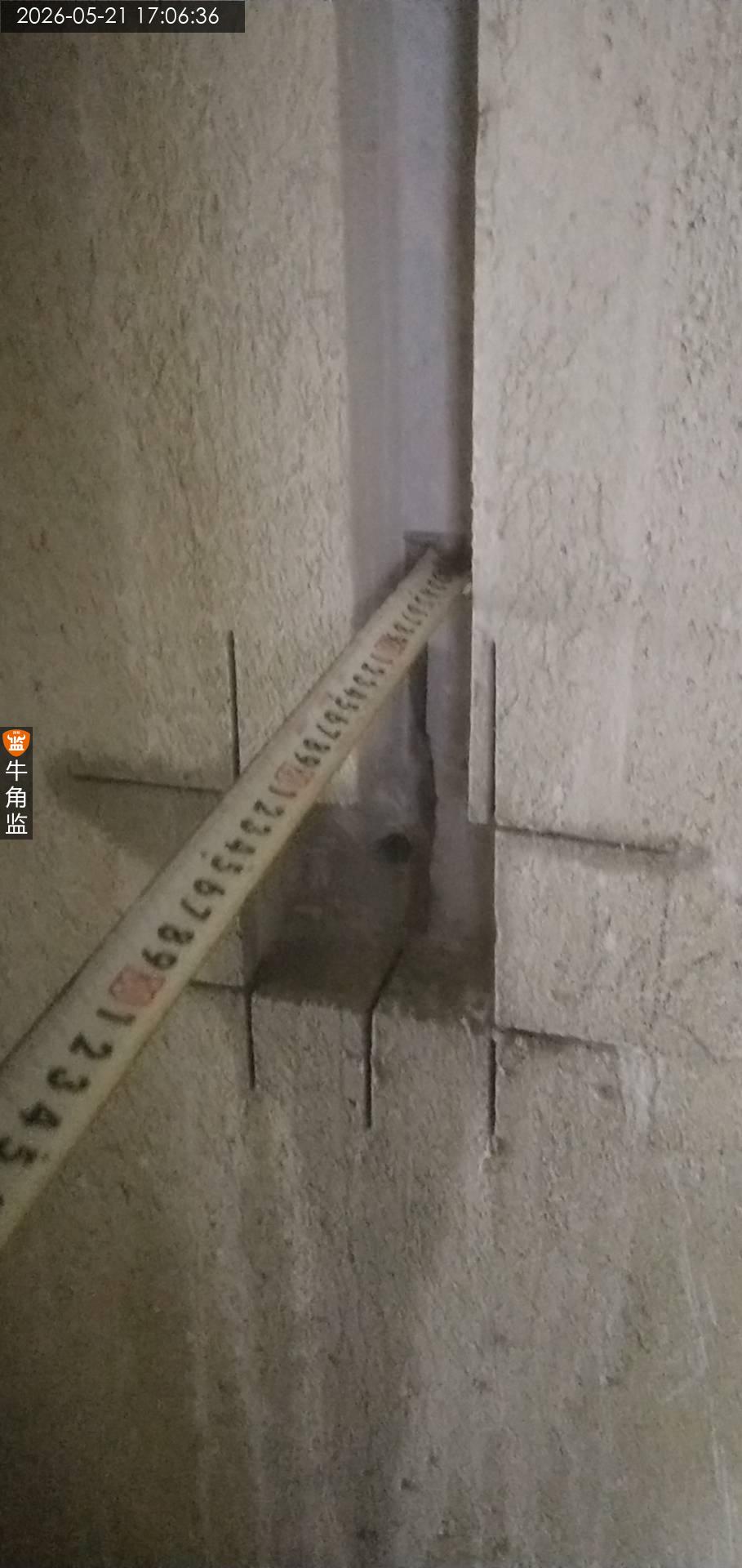

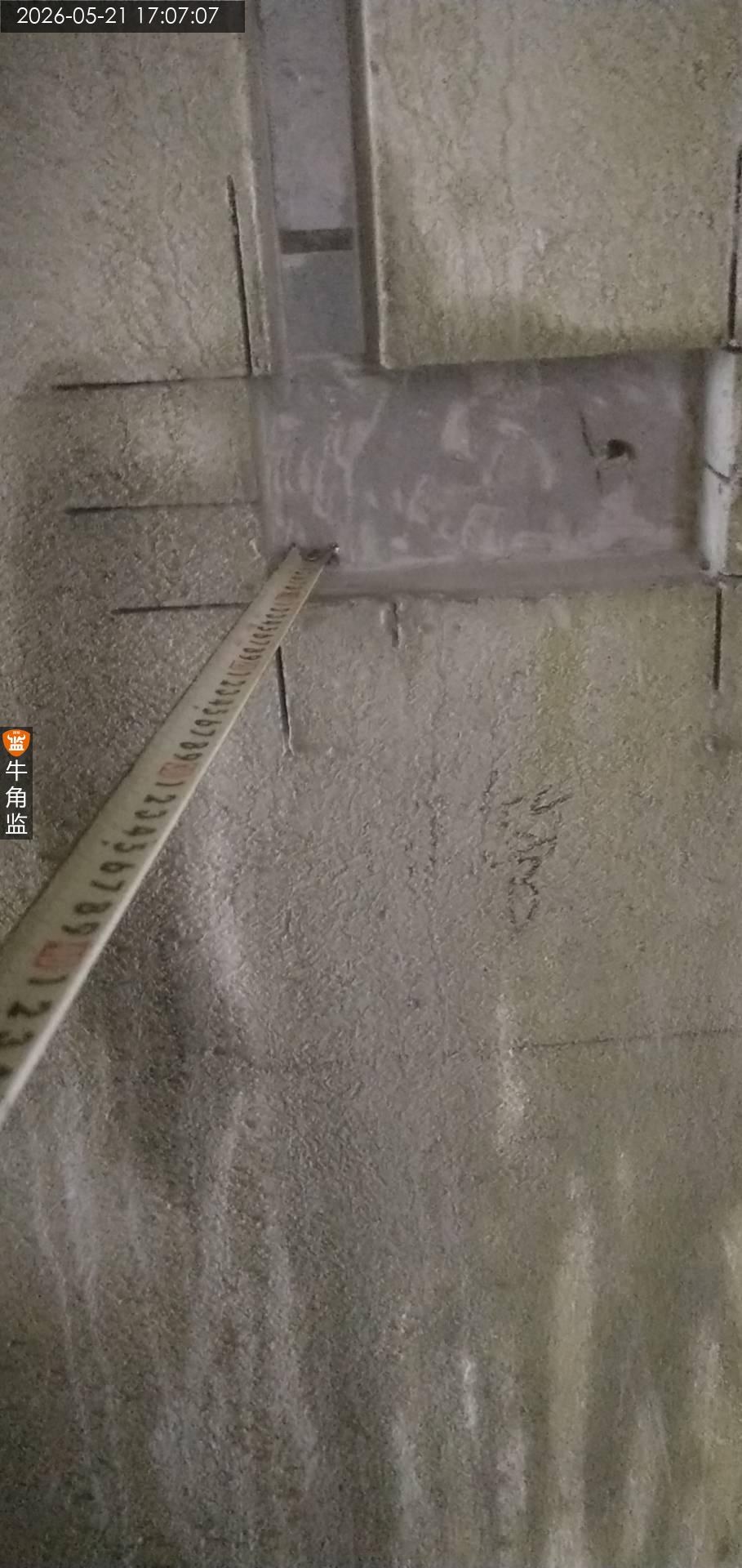

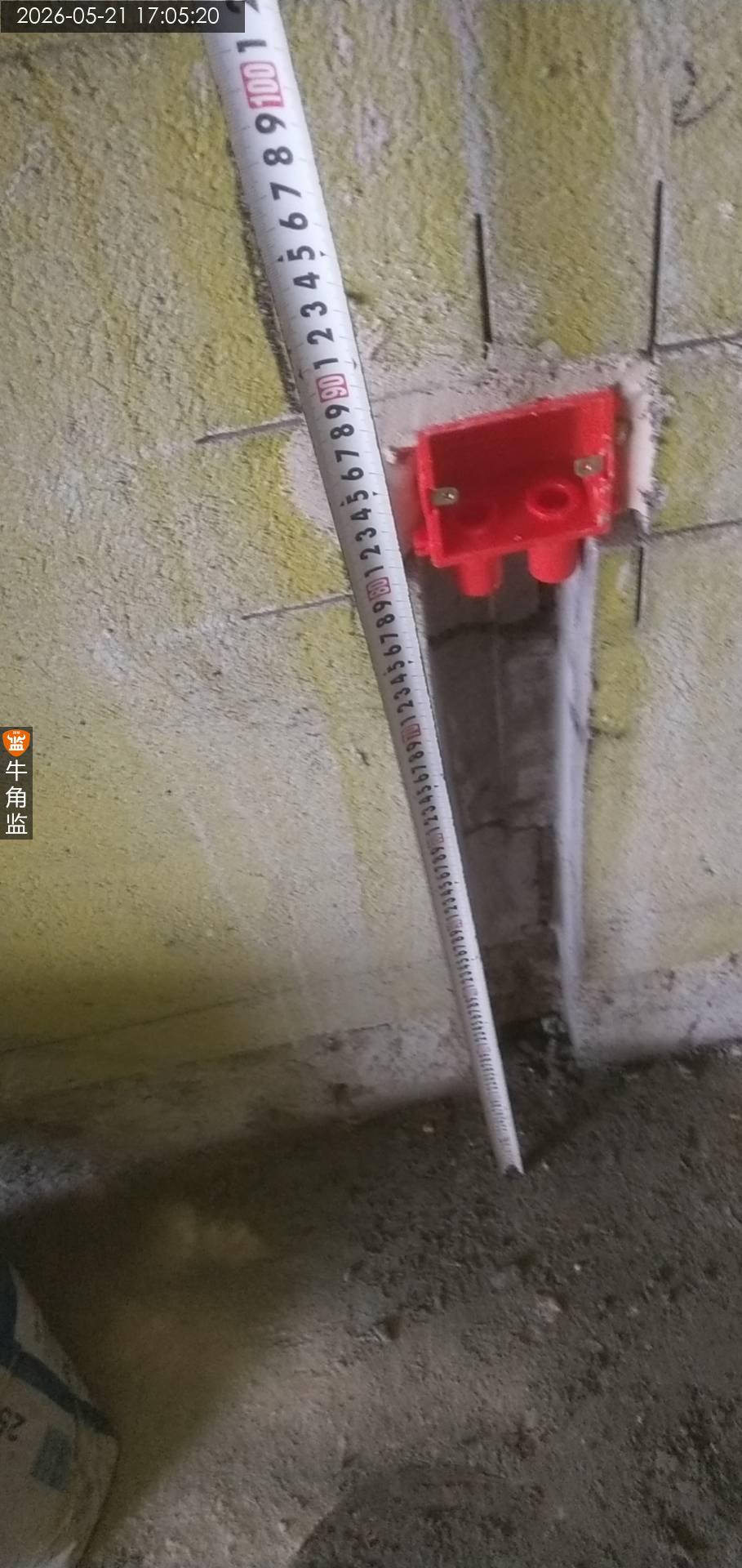

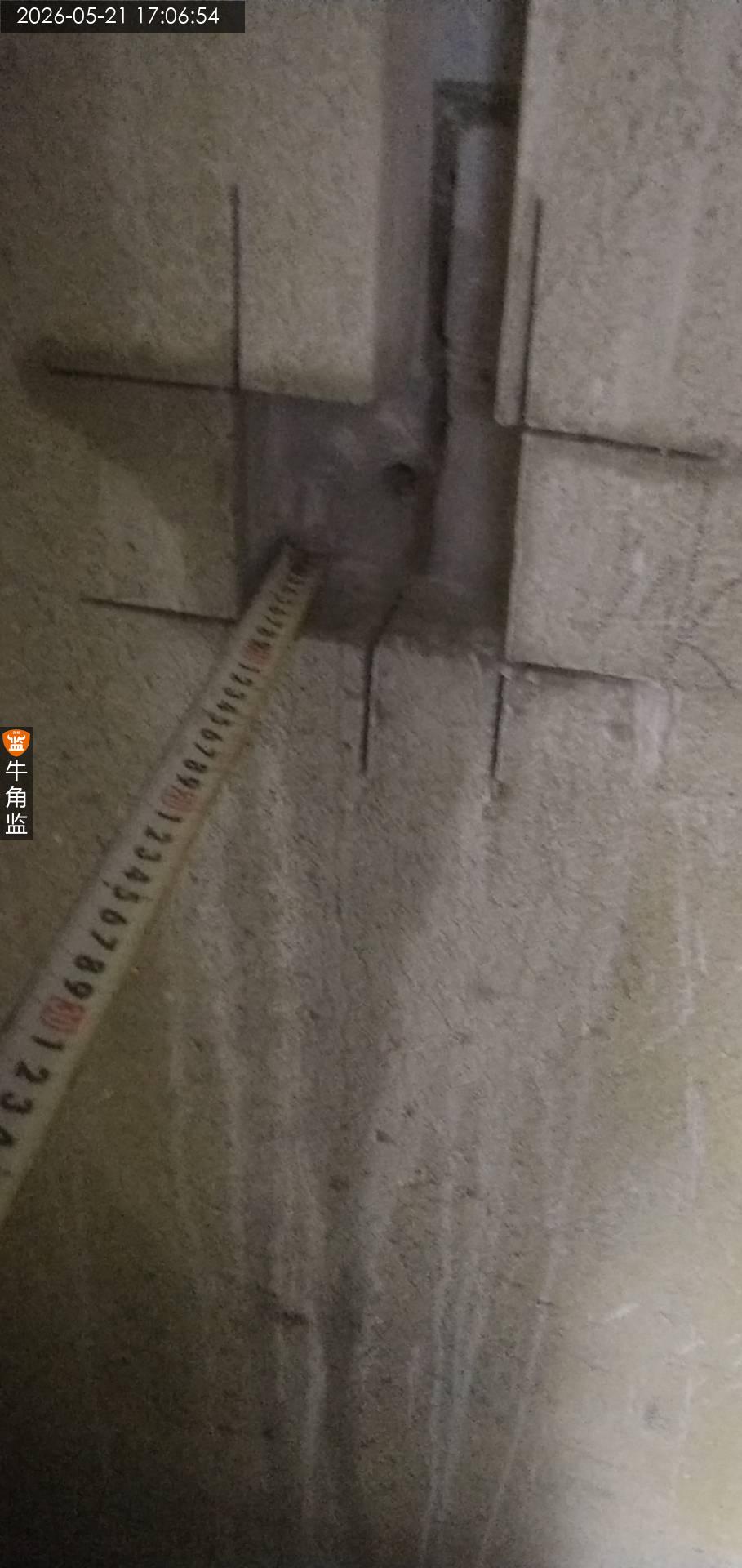

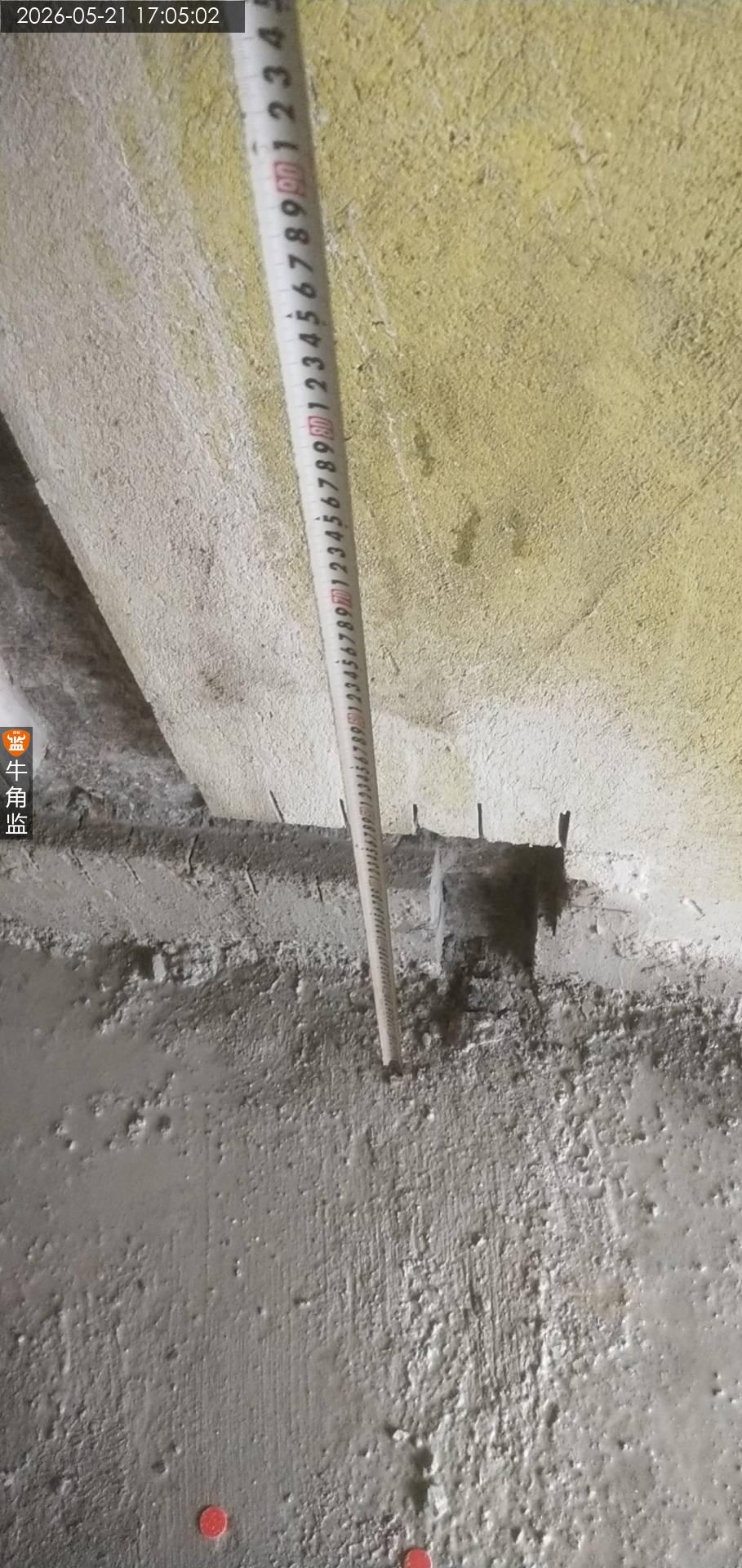

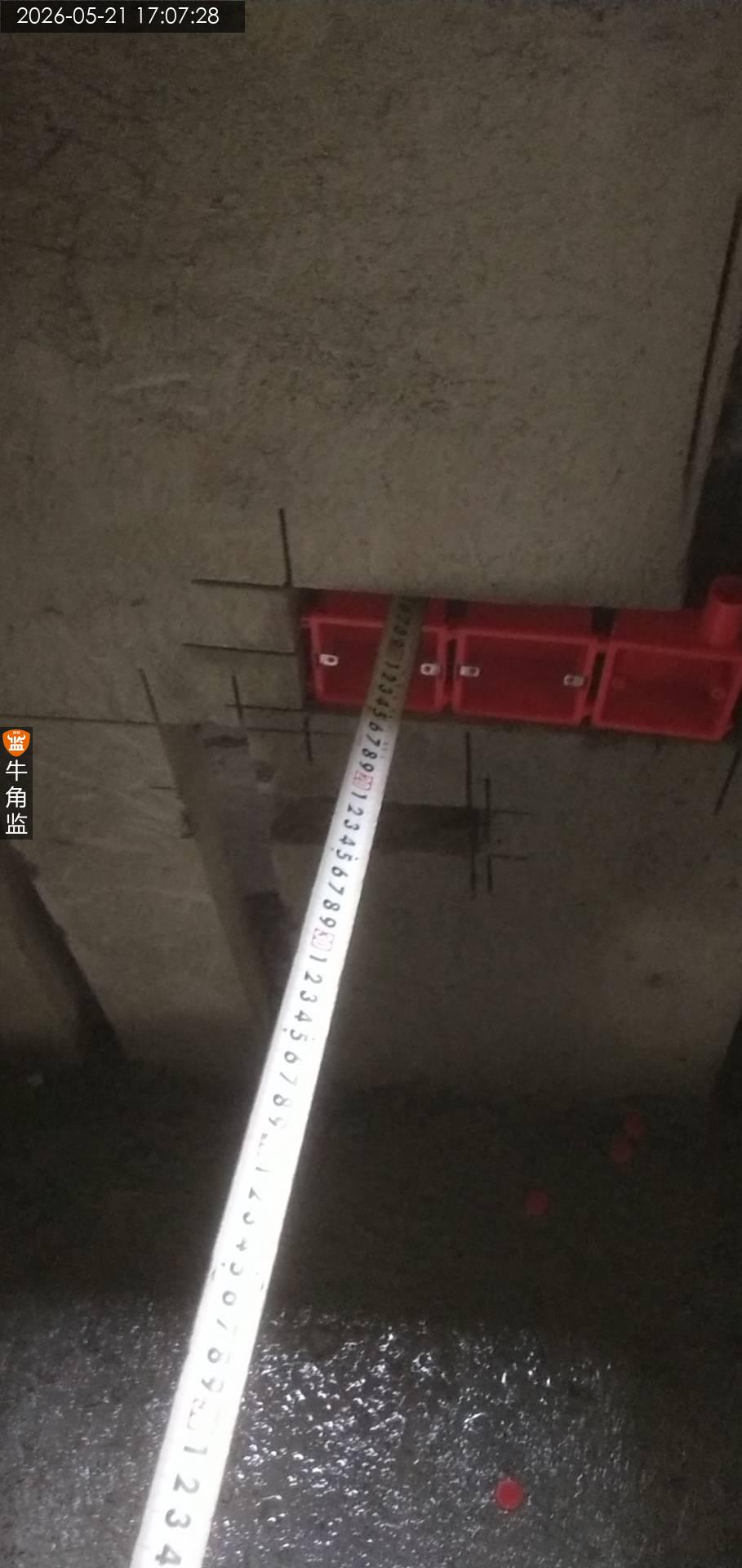

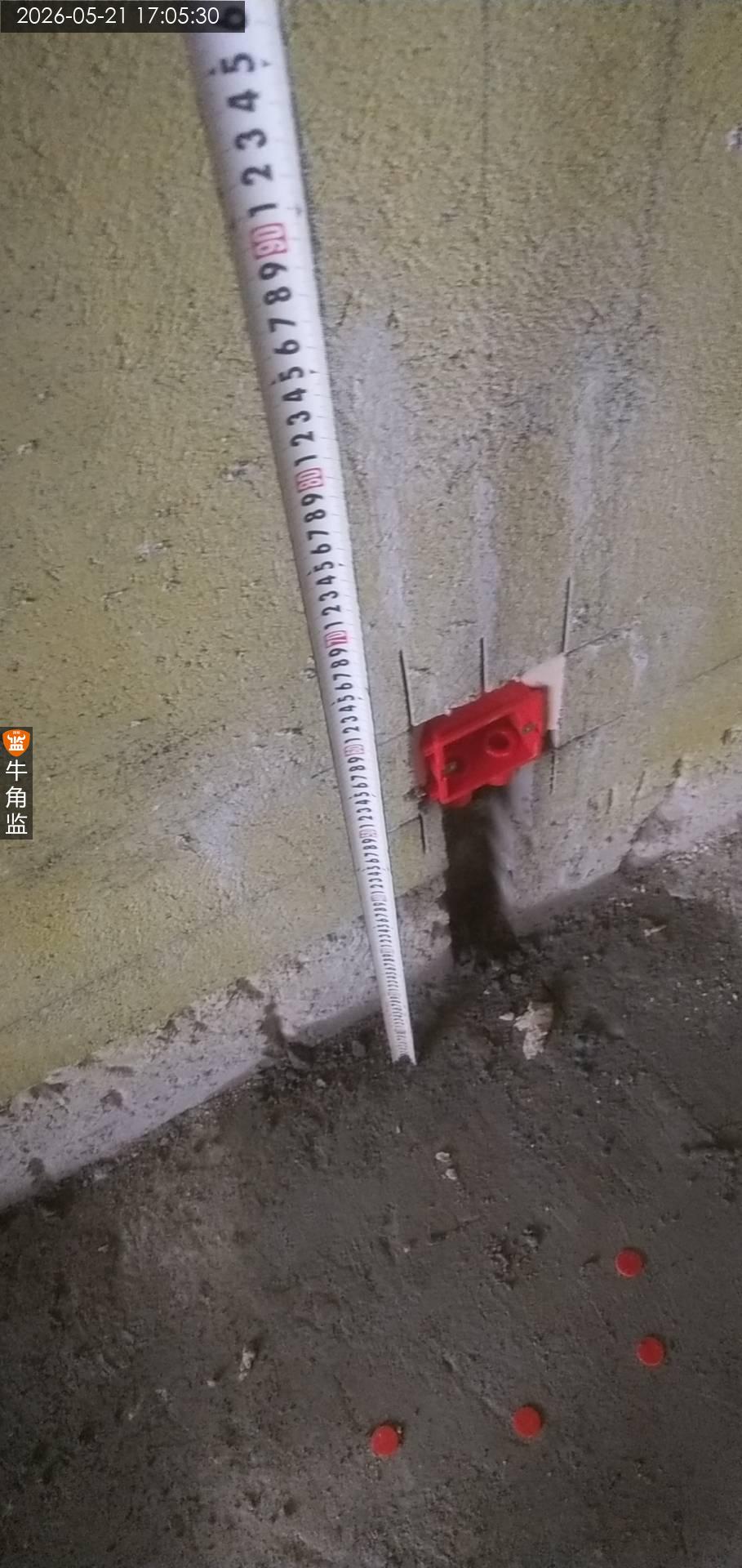

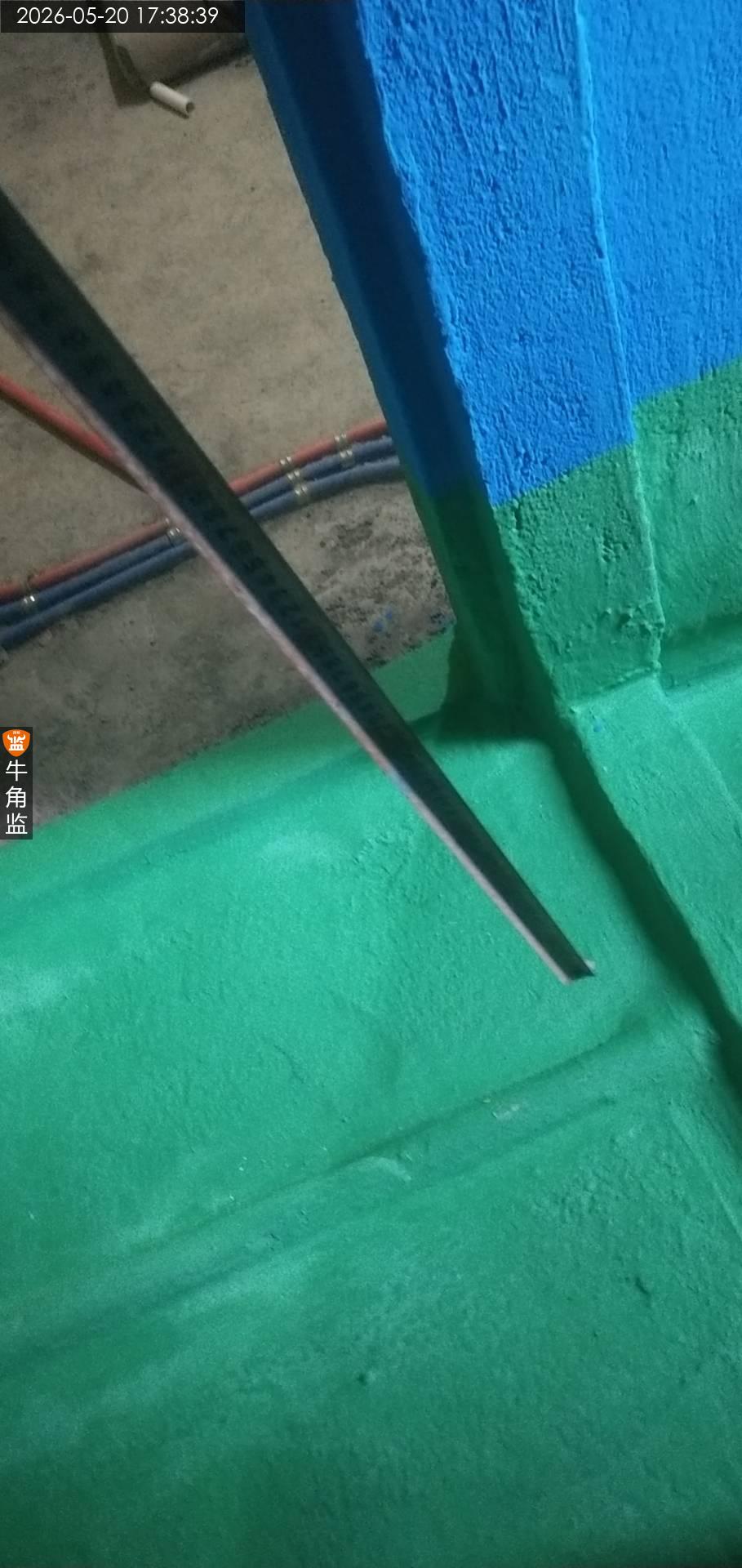

1.用水区需要浇筑地梁,地梁高度离地完成面20公分需要4根10厘钢筋加小石子,地梁横筋需要植筋入墙钢筋直径12倍以上确保地梁稳固性,竖筋长度20公分,凿毛楼板。普通门洞倒制门头梁3根8厘钢筋,当跨度大于1米5以上建议3根12厘螺纹钢。两侧入墙15公分,或以最大深度为准

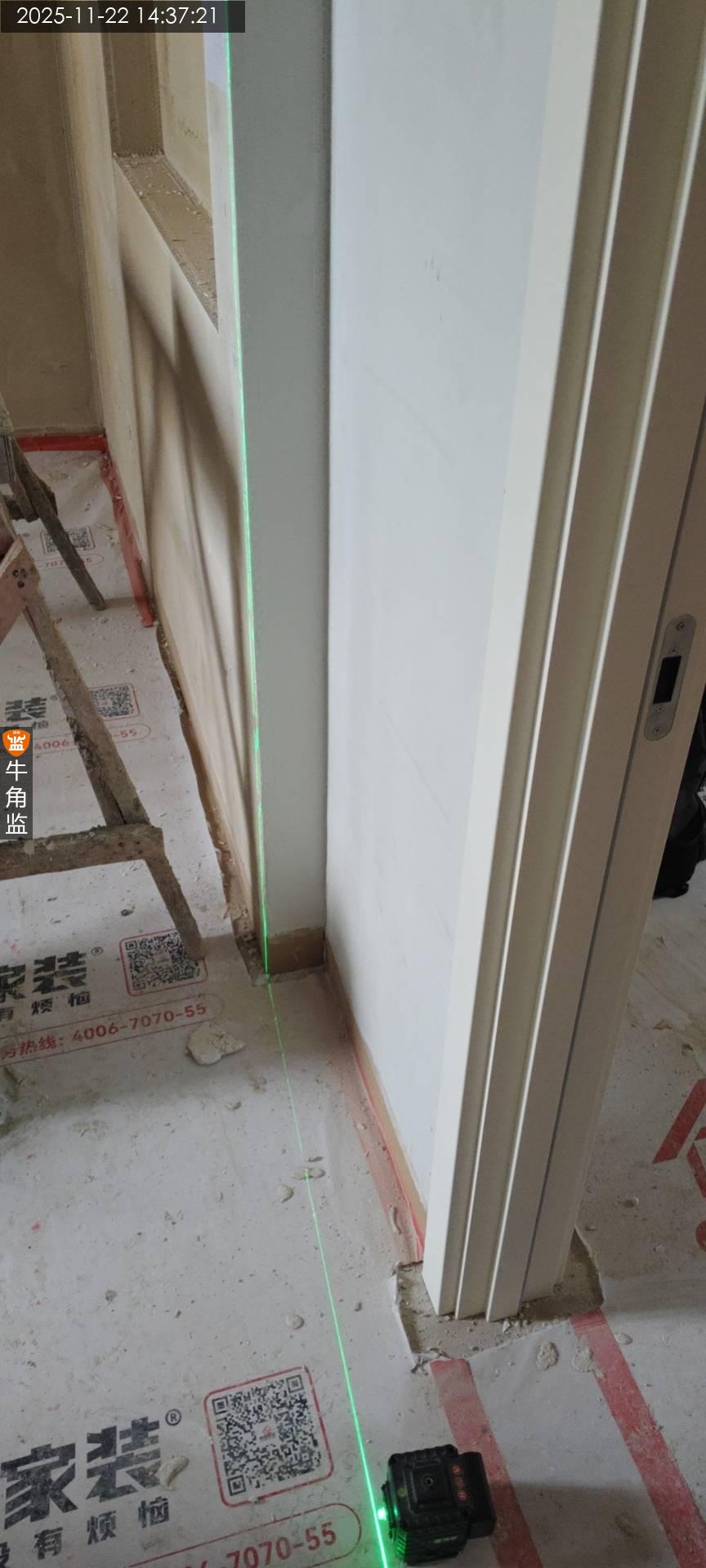

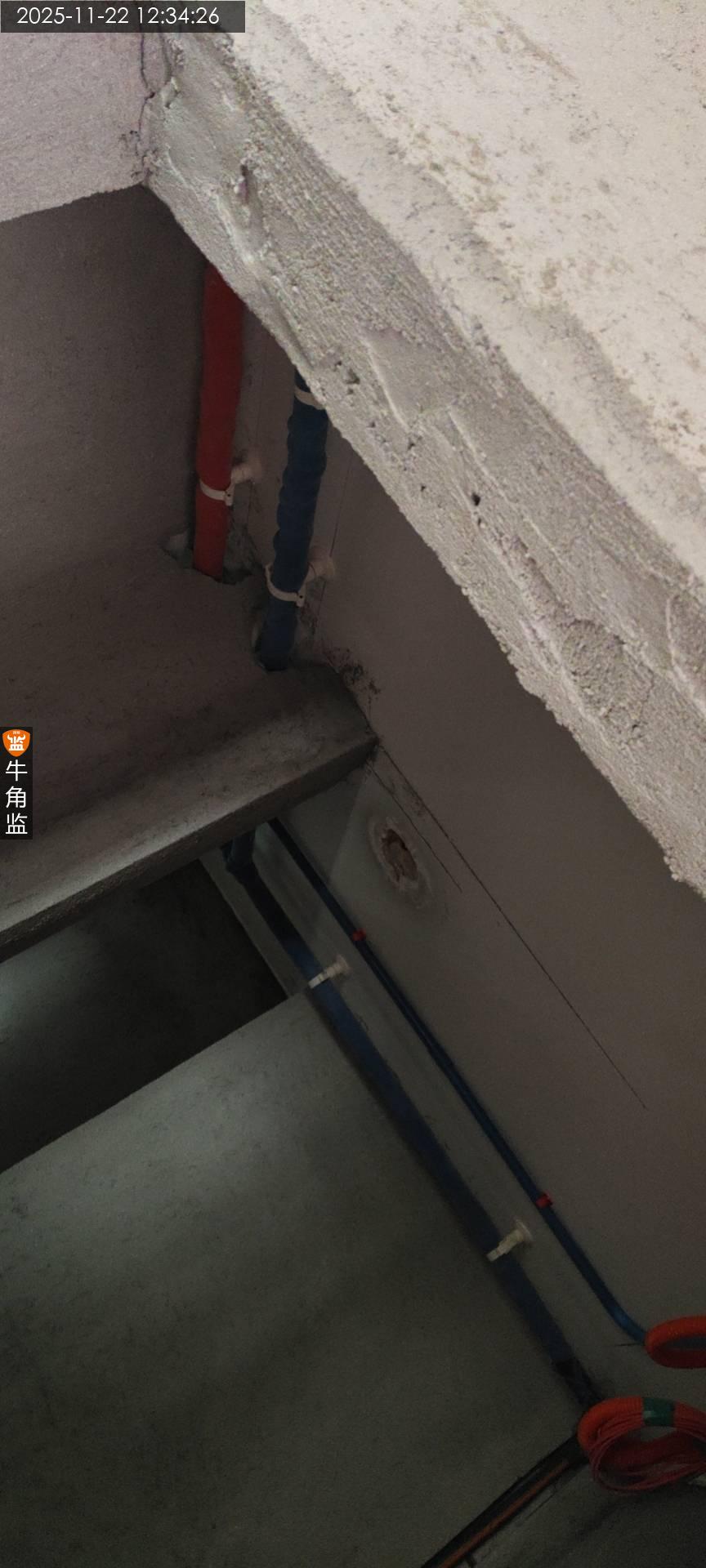

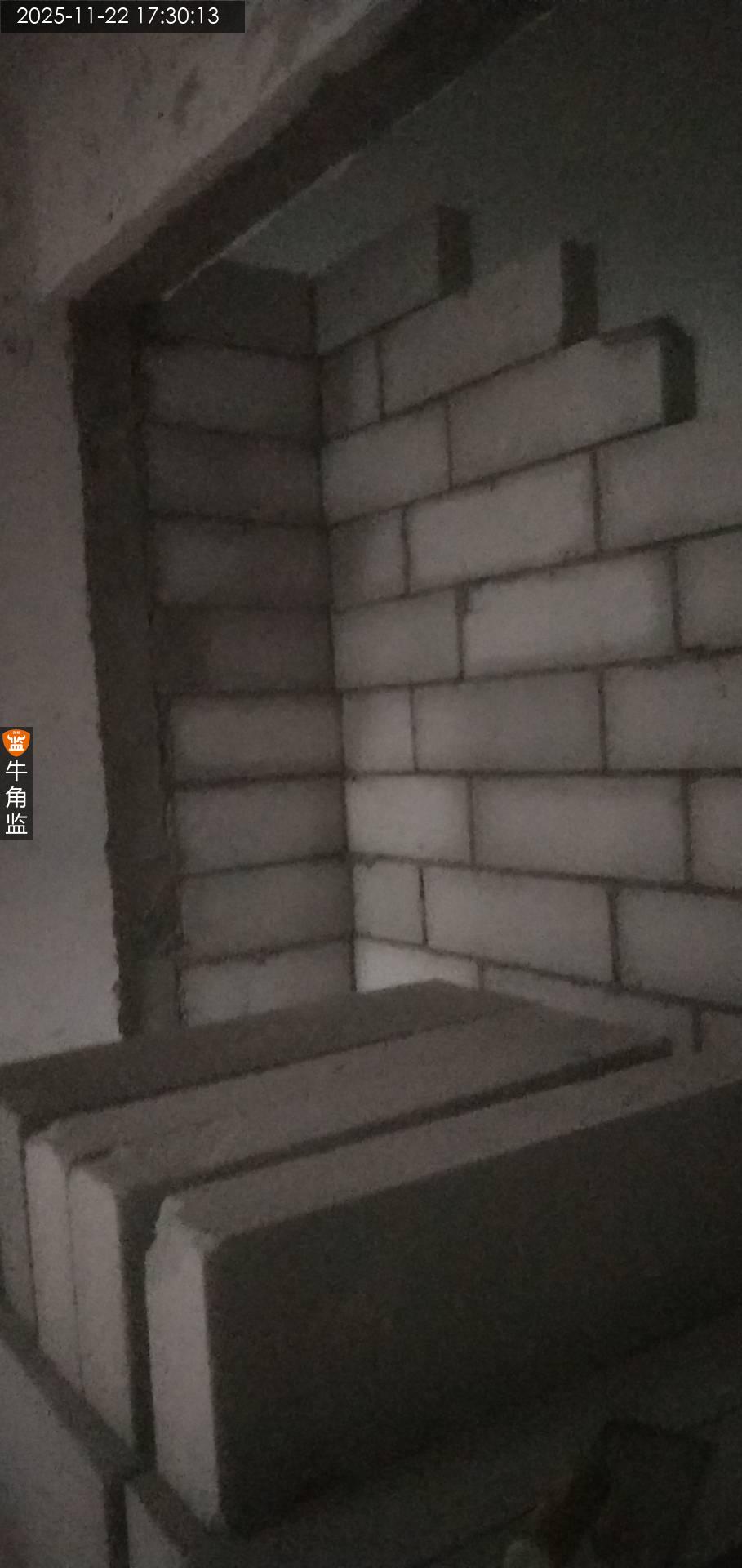

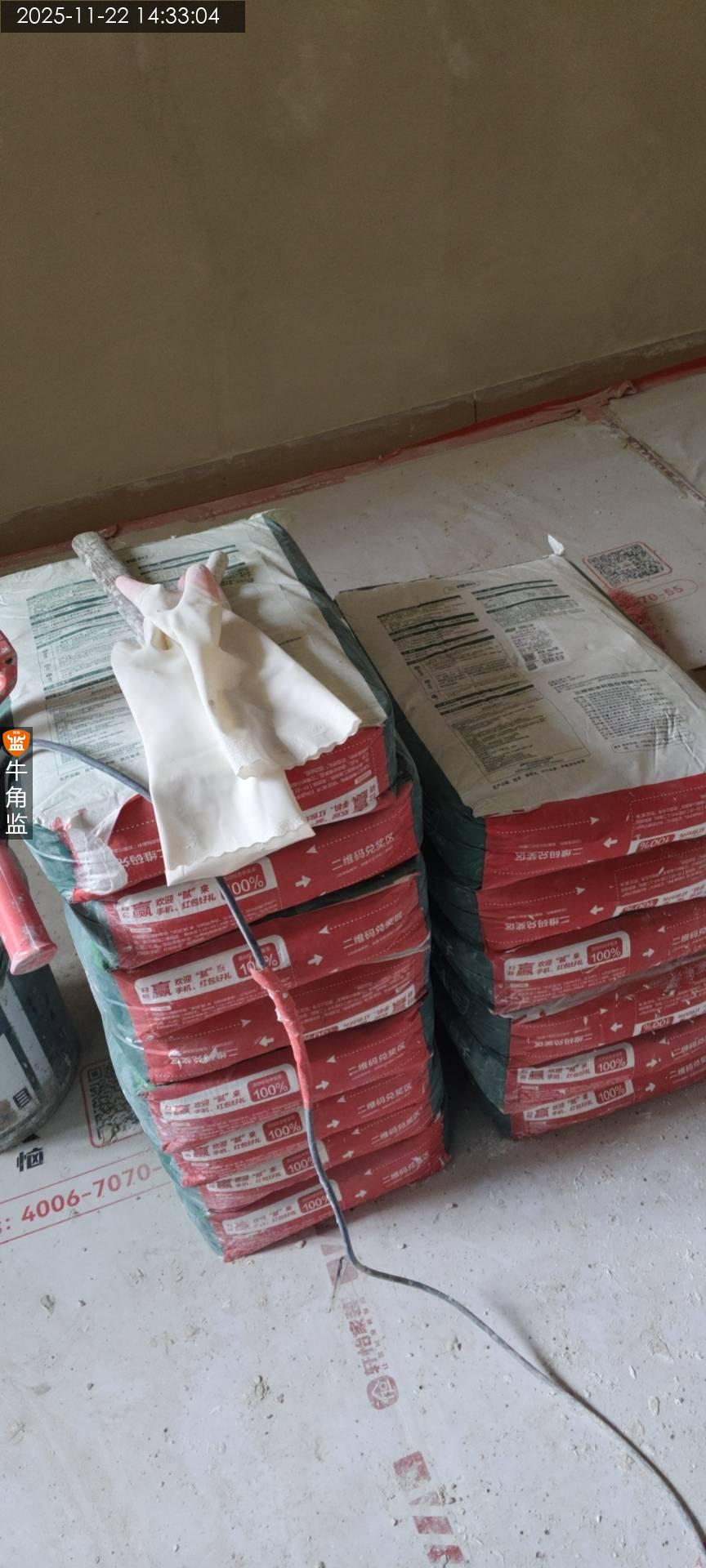

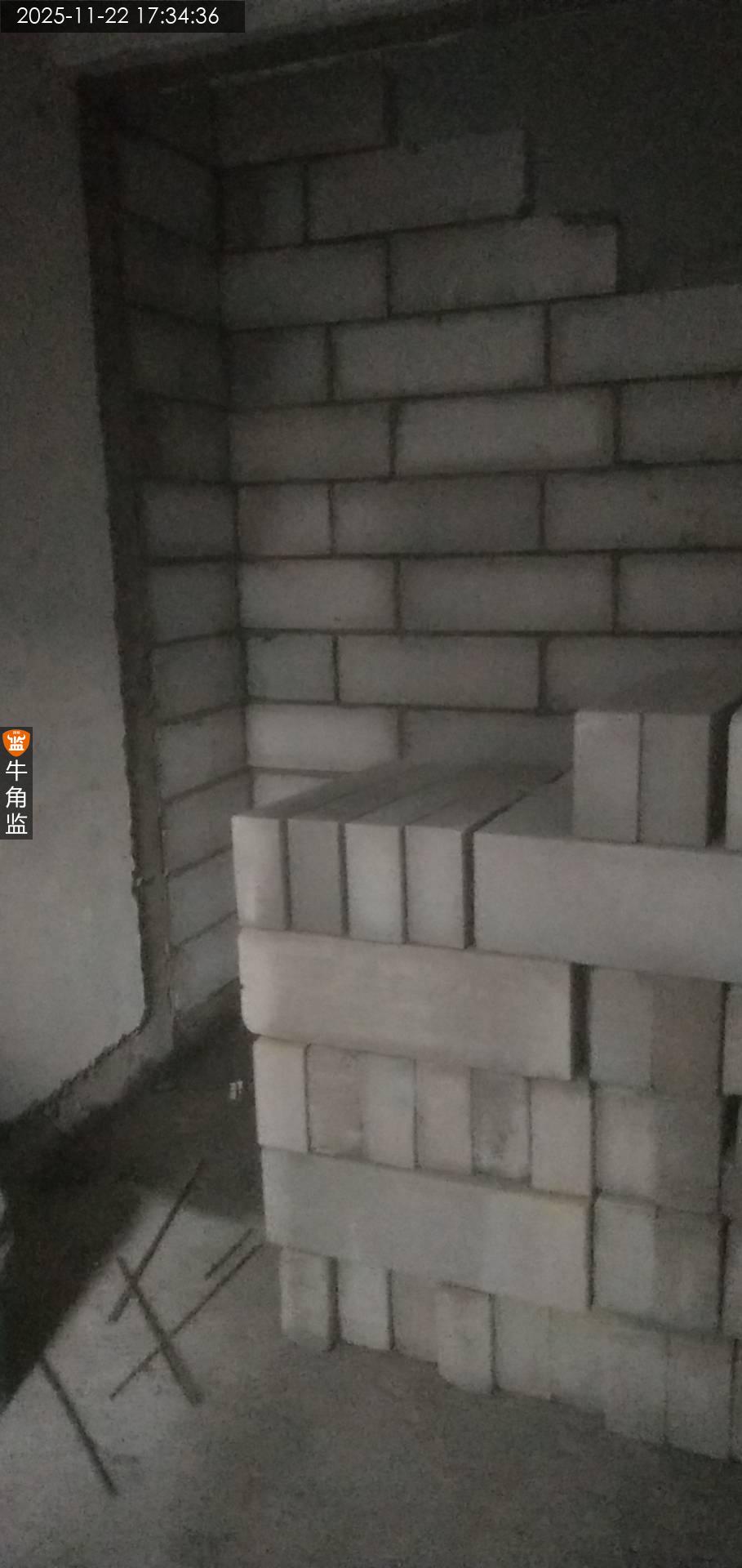

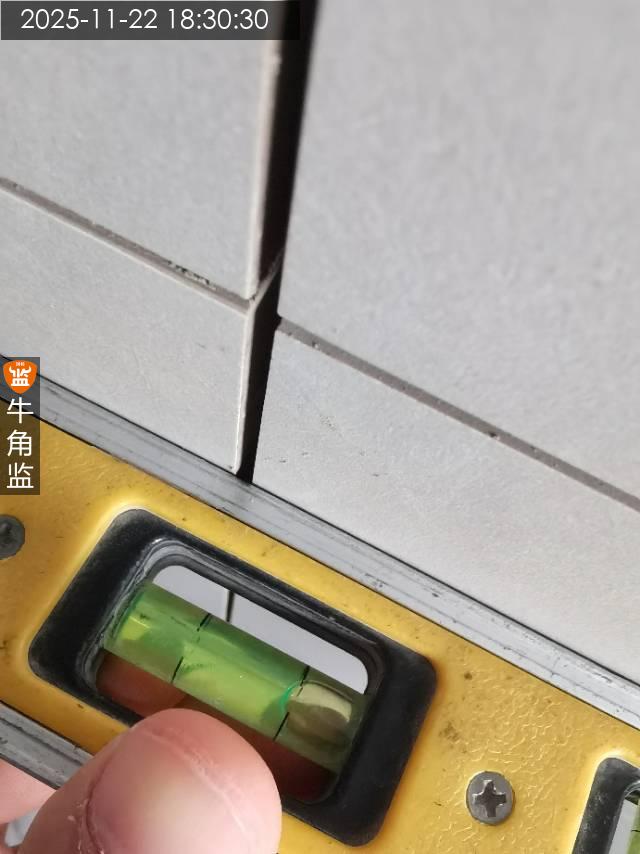

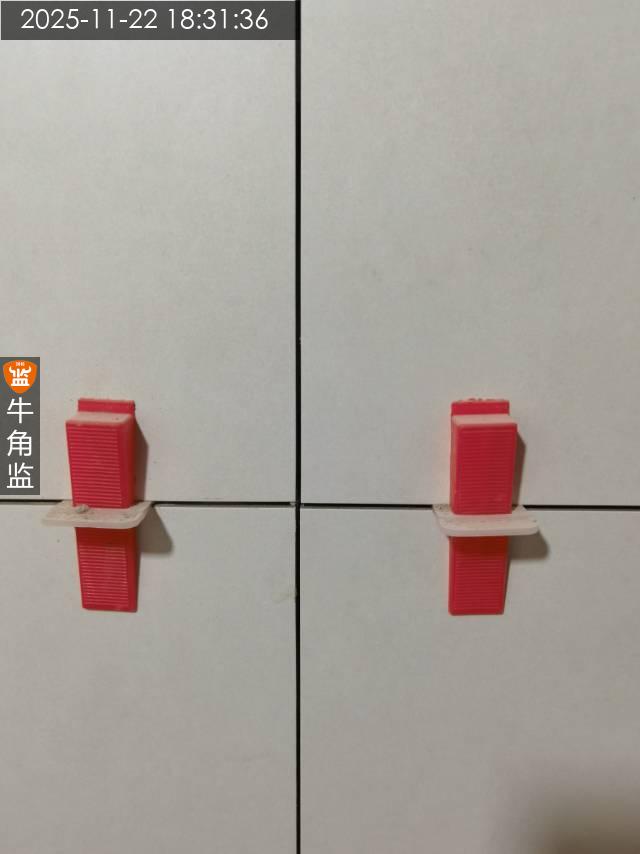

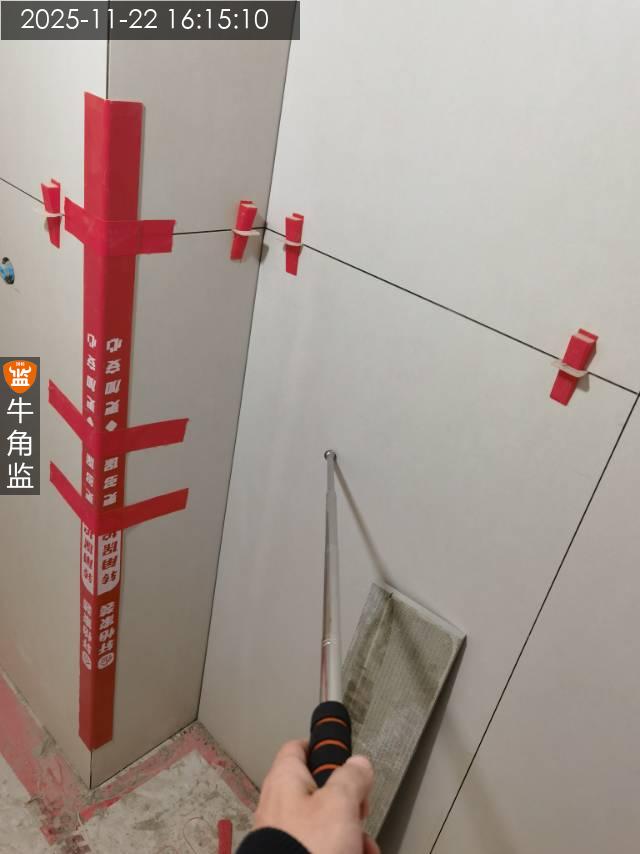

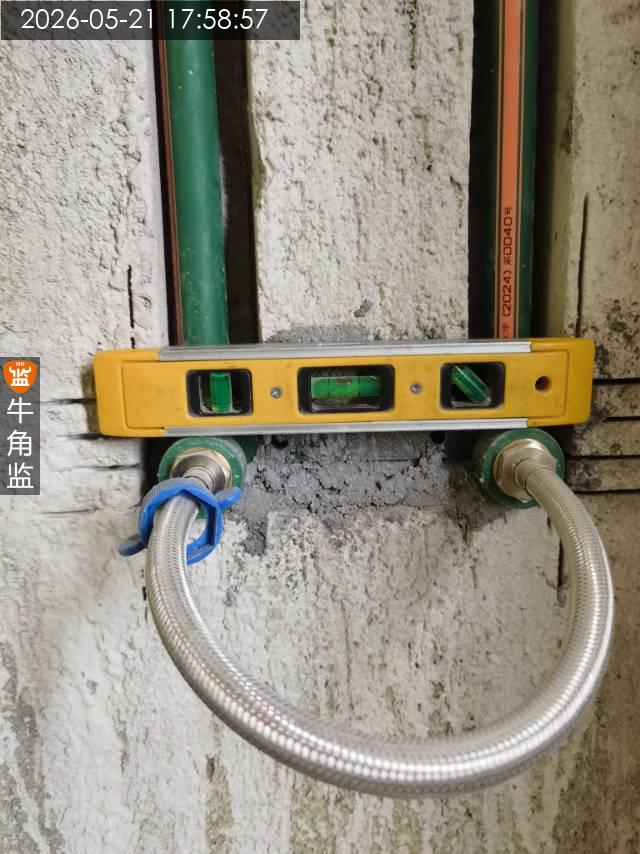

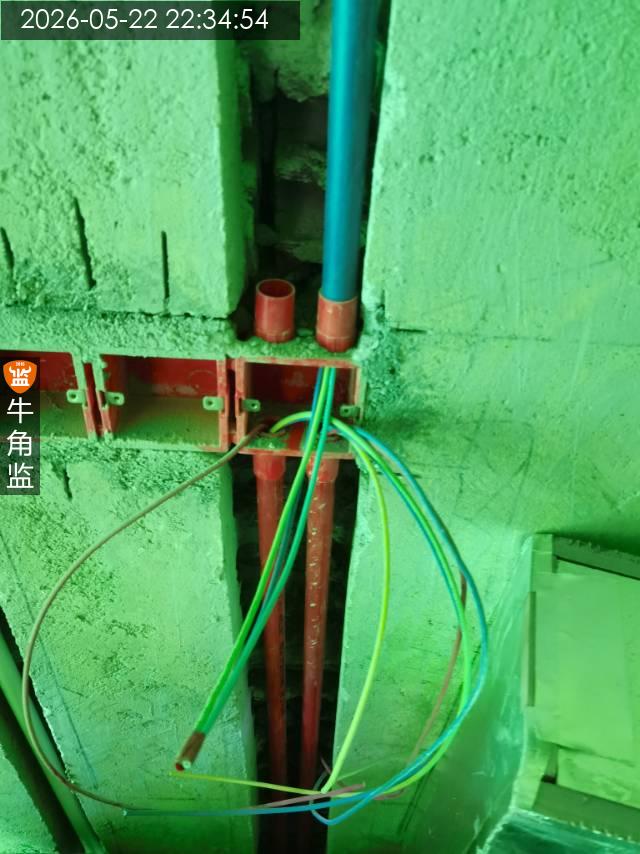

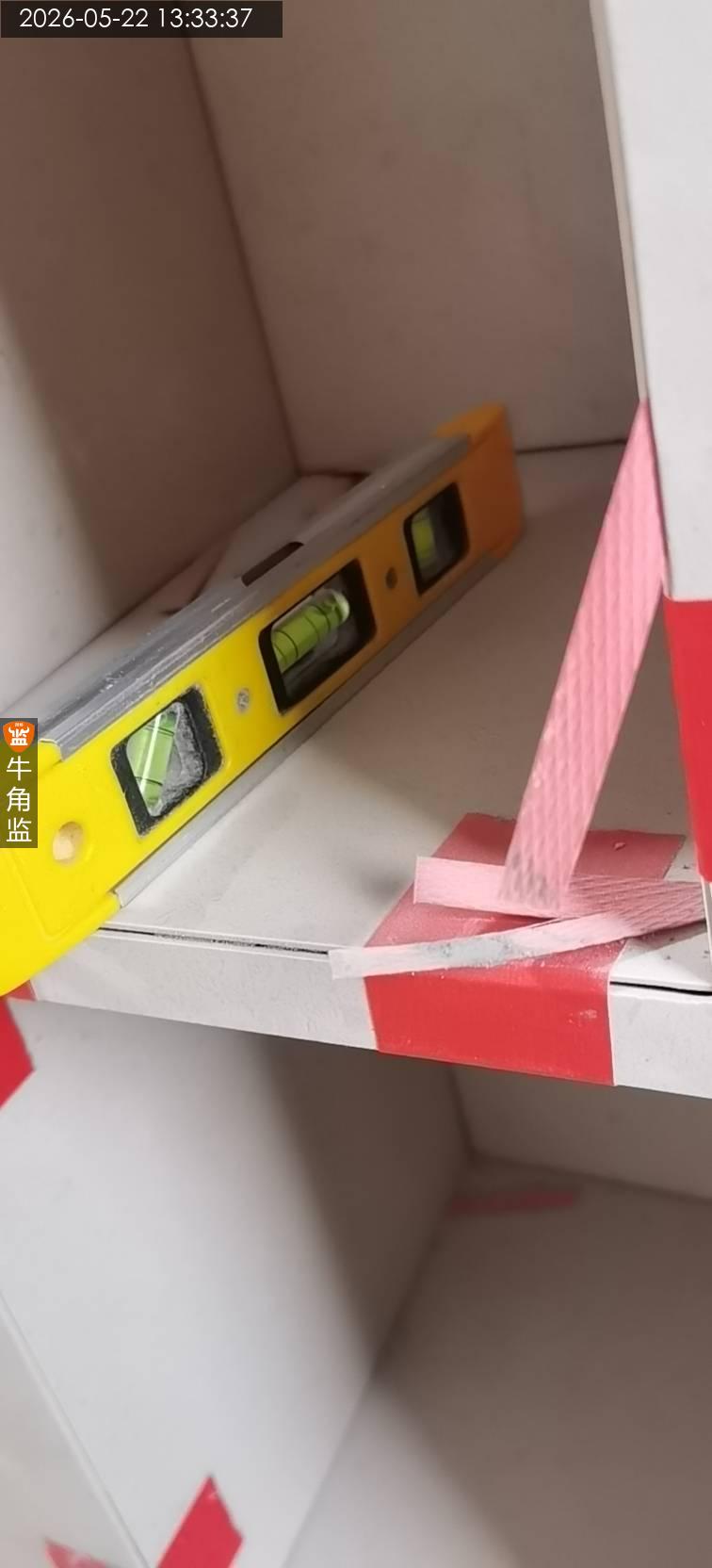

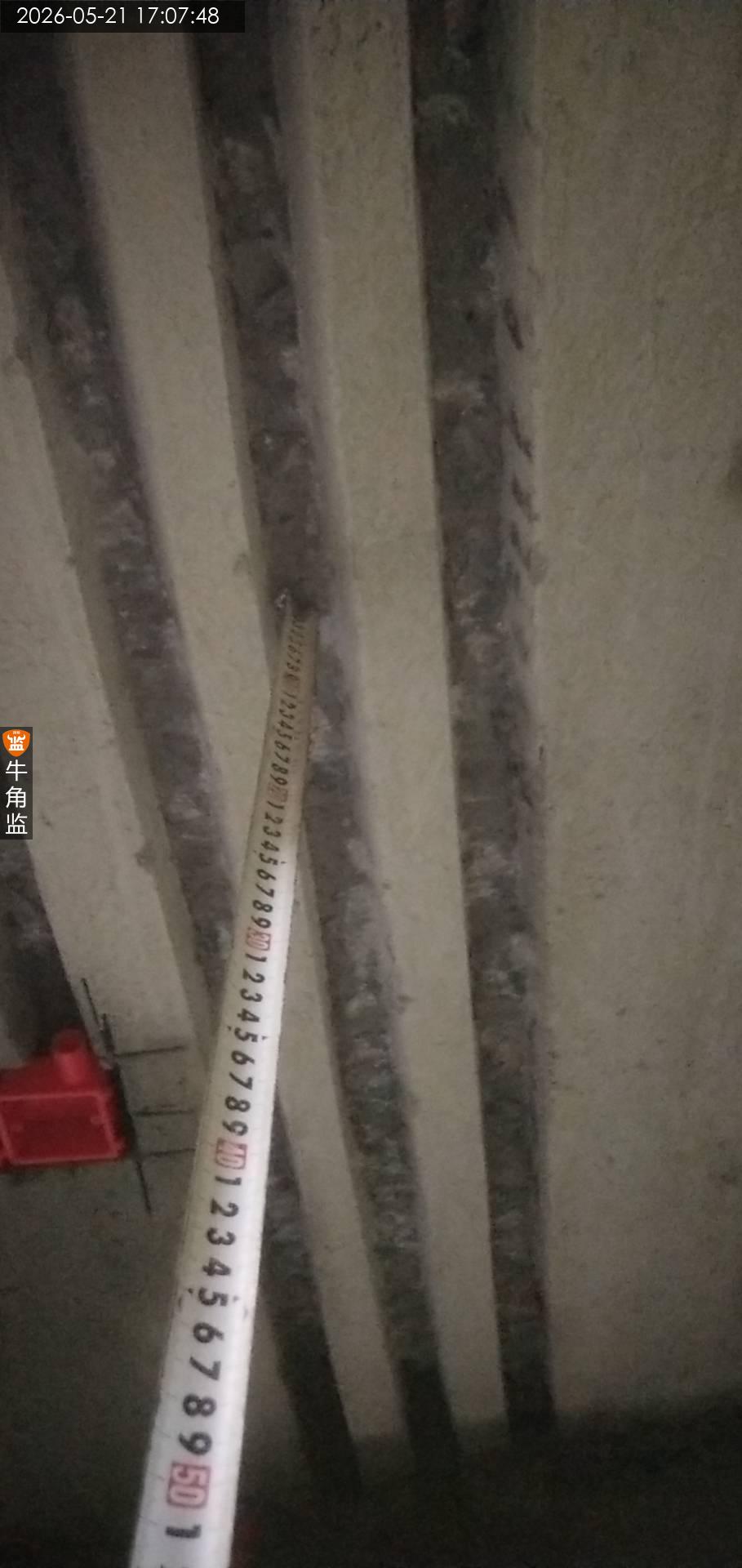

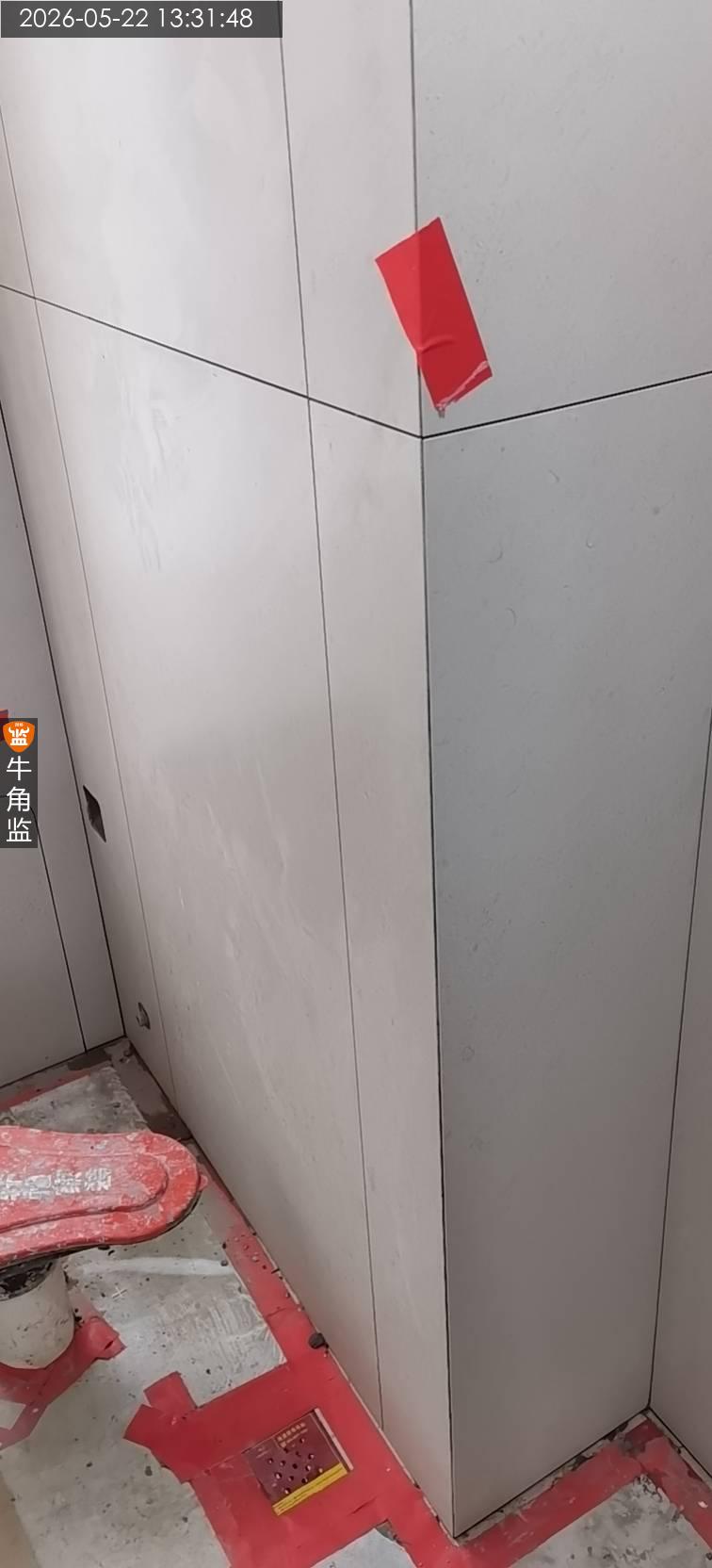

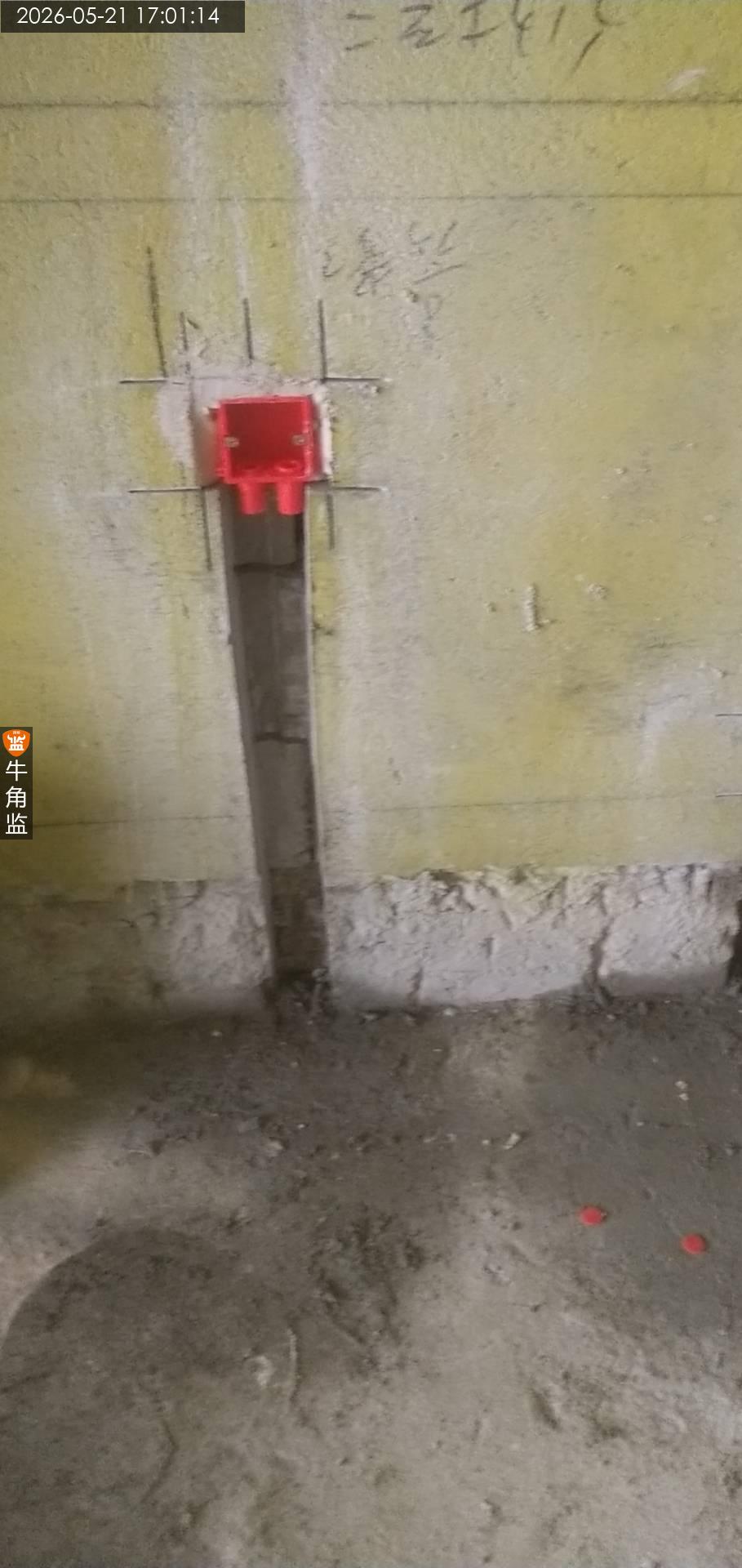

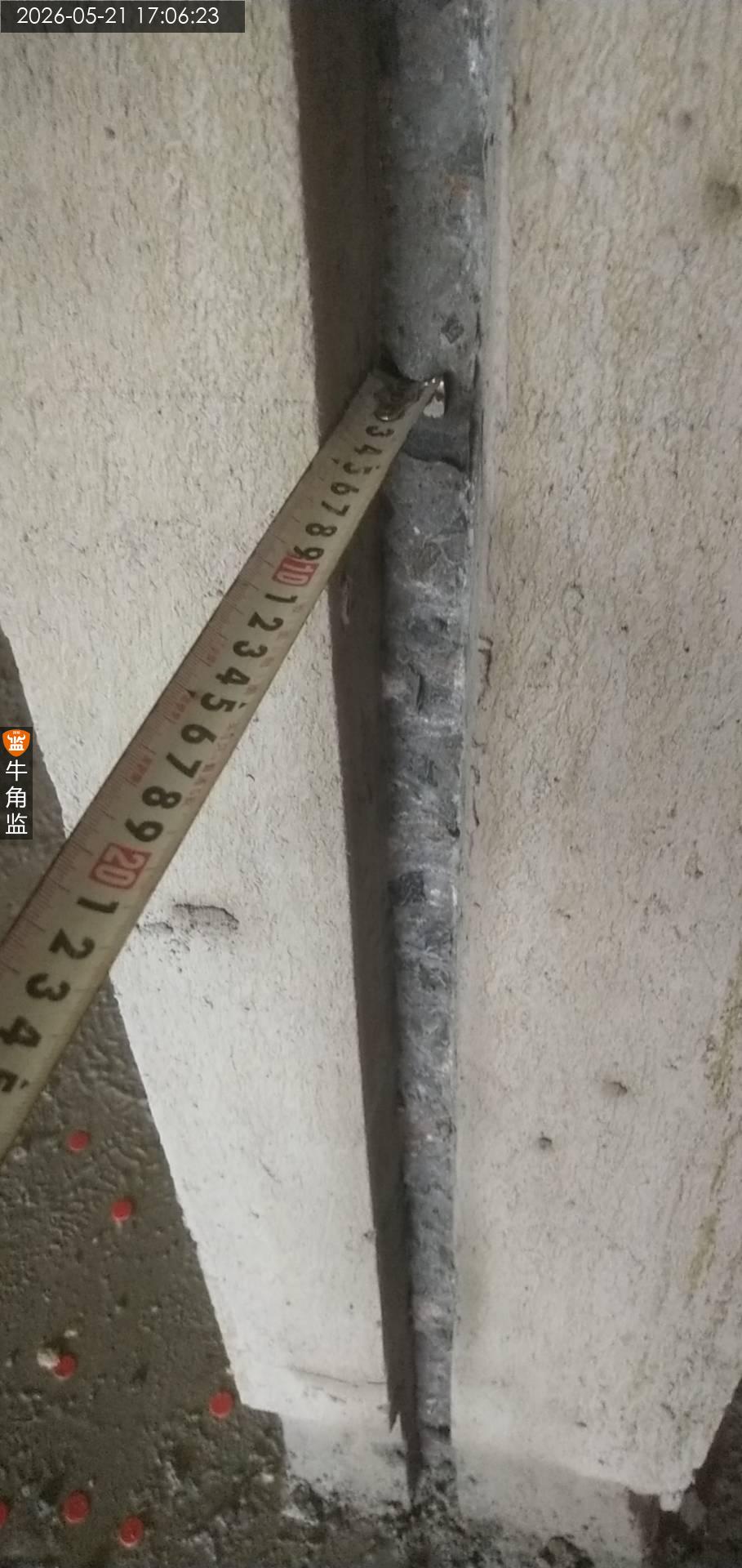

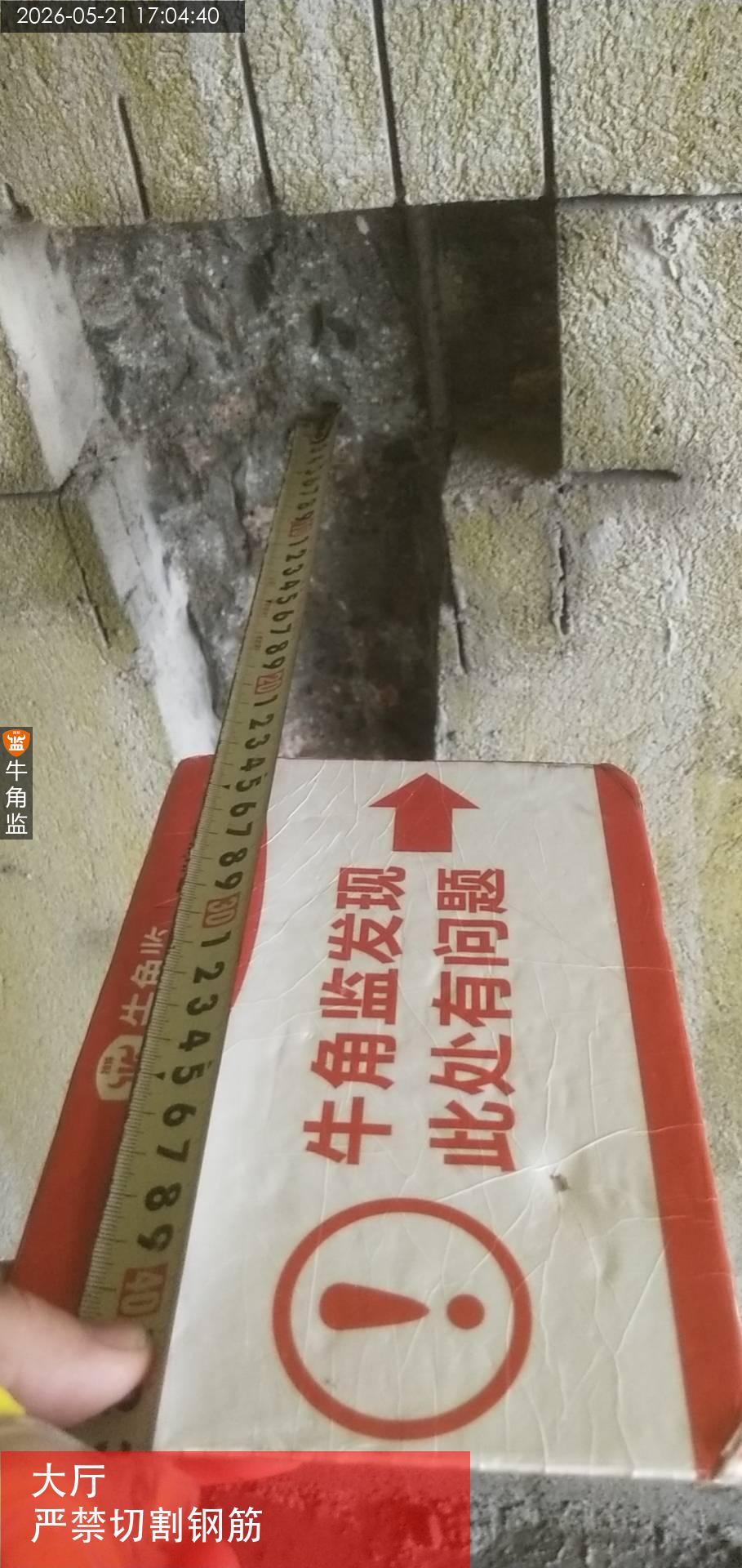

2.禁止使用火山灰质水泥,新砌墙不得直接找平层上砌筑,要求拆至楼板层,在楼板上面砌墙。非用水区使用3层小砖打底,新旧墙交叉转角处各打15公分批荡转角挂钢丝网

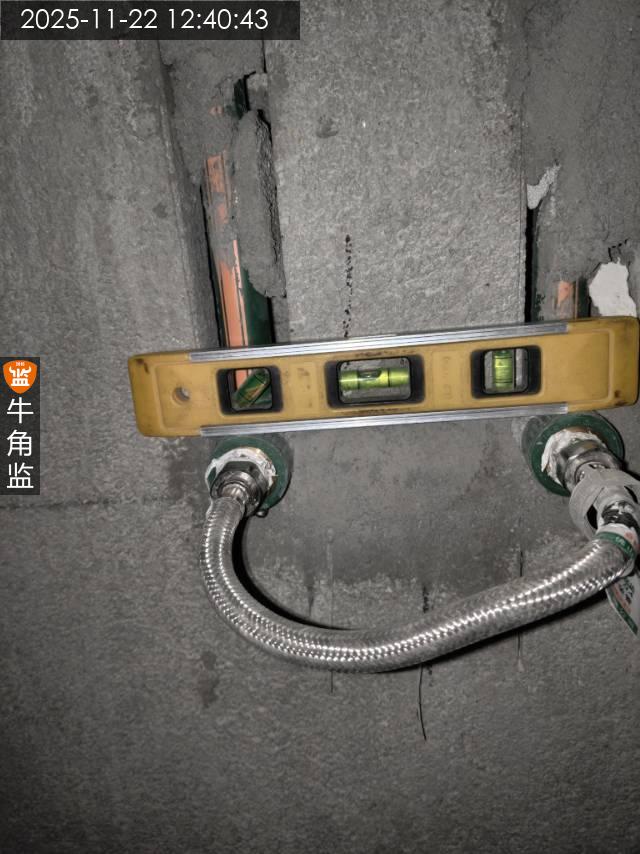

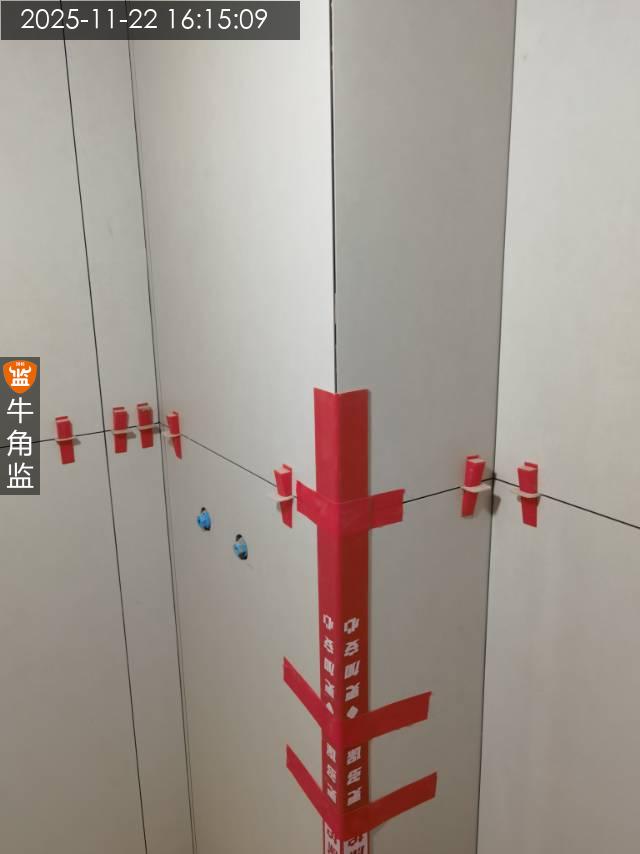

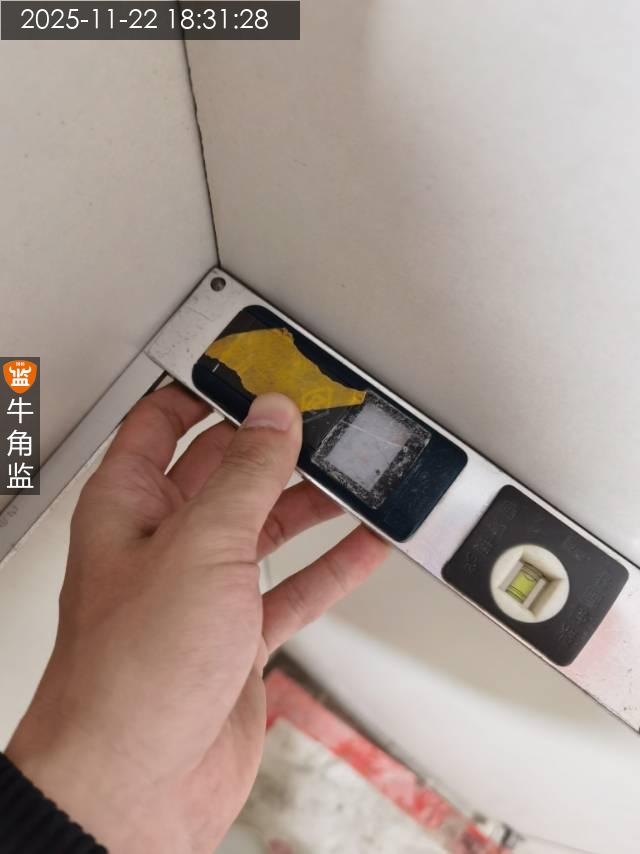

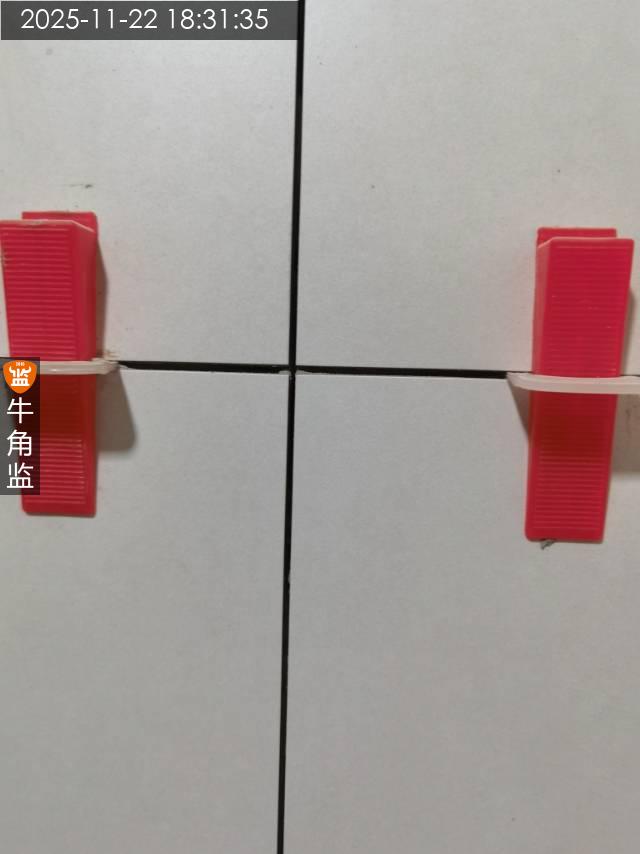

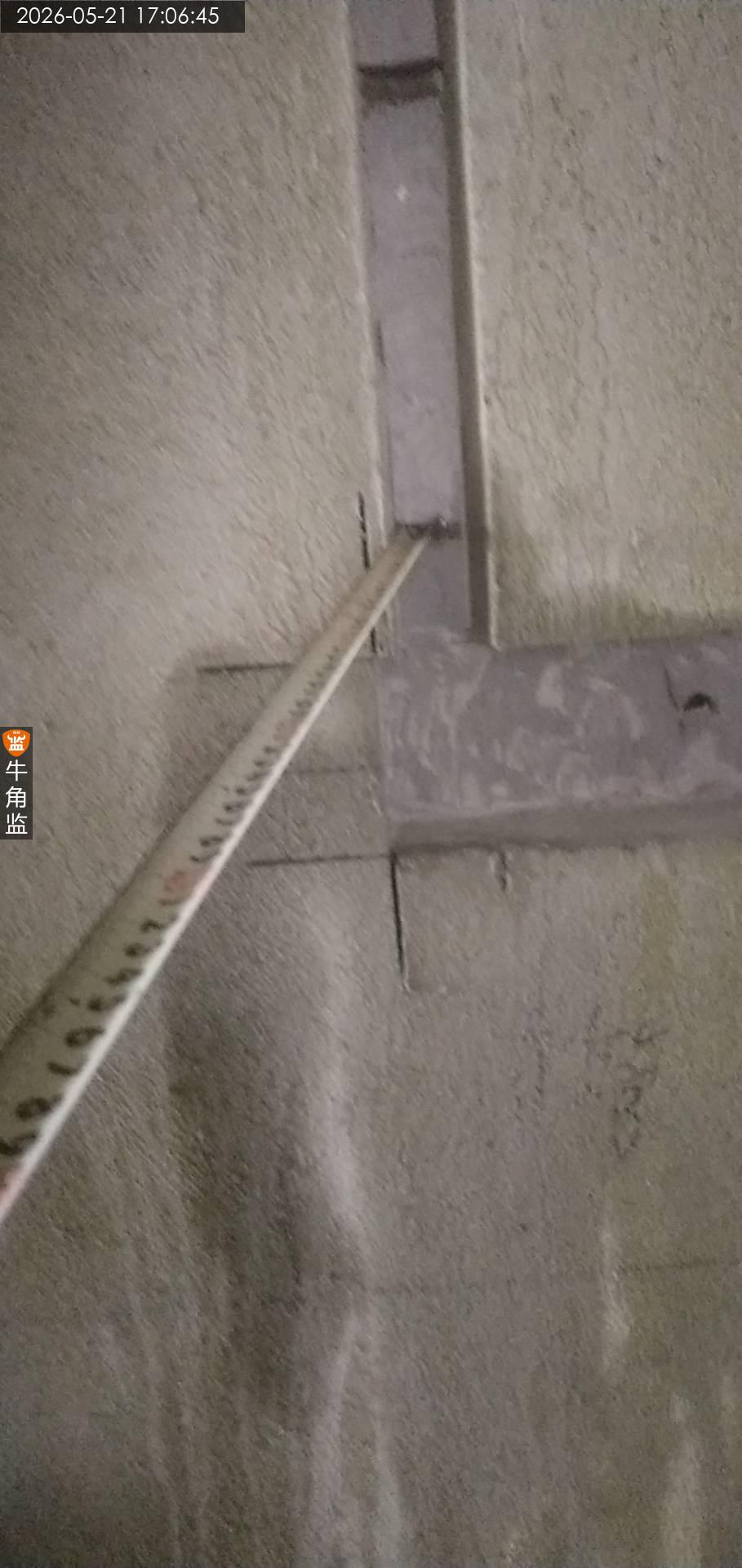

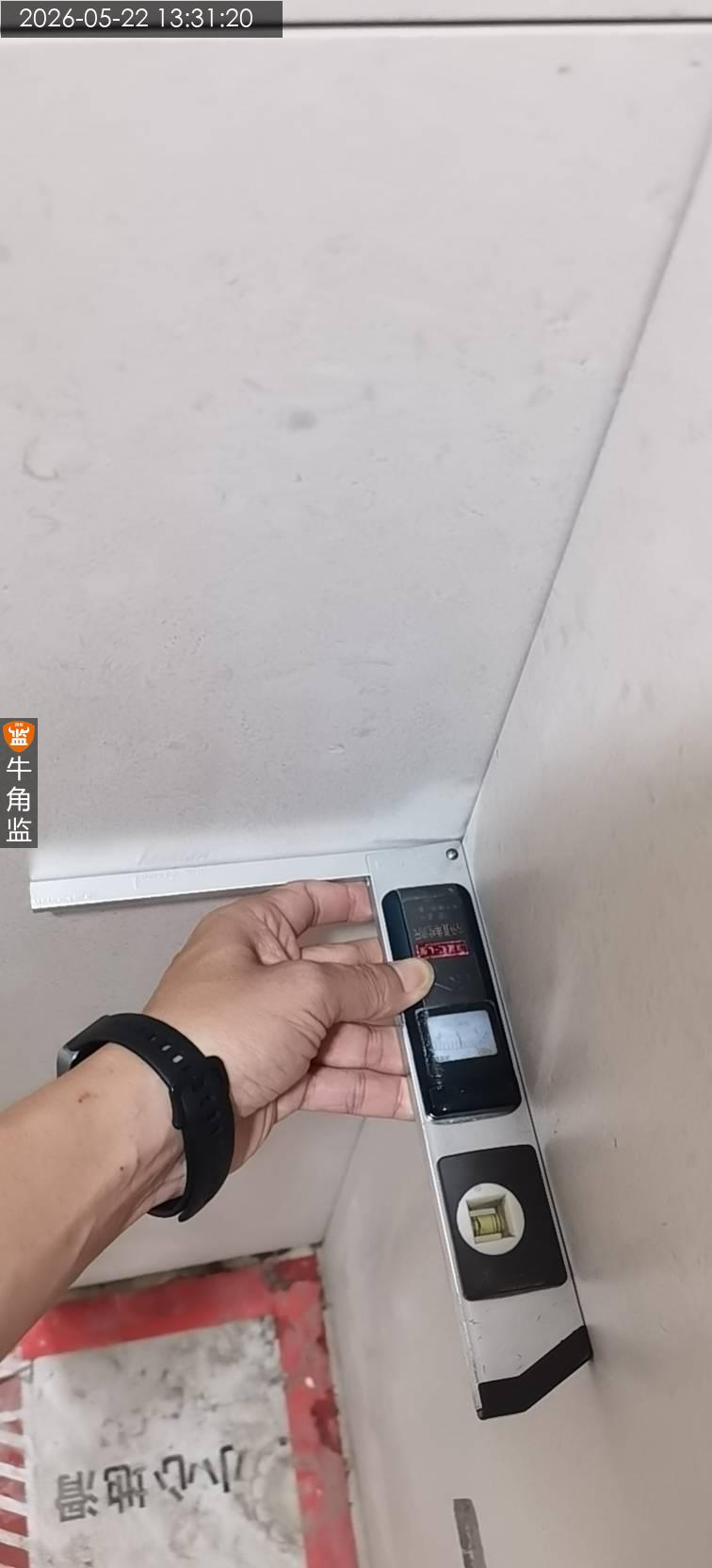

3.砌筑到顶需要做蜈蚣脚斜砌,砖缝砂浆饱满度80%以上,不能出现透明缝,平线新旧墙交接做马牙槎。

4.墙体垂直度误差4mm內,新旧墙连接处,植筋间距要求40cm公分植入2根8厘长60公分以上钢筋,末端折弯,使用植筋胶固定钢筋,入墙深度为钢筋直径的12倍
