广州轩怡装饰设计工程有限公司
打分/点评
送鲜鸡蛋
56
扔臭鸡蛋
112
综合指数:25.79%
监理好评率:44.64%
配合整改率:0.00%
臭鸡蛋率:67.28%
海珠区保********8360
设 计 师:陈工
施工队长:未知
工地面积:189.00㎡
装修总价:0.00
本次评价:C

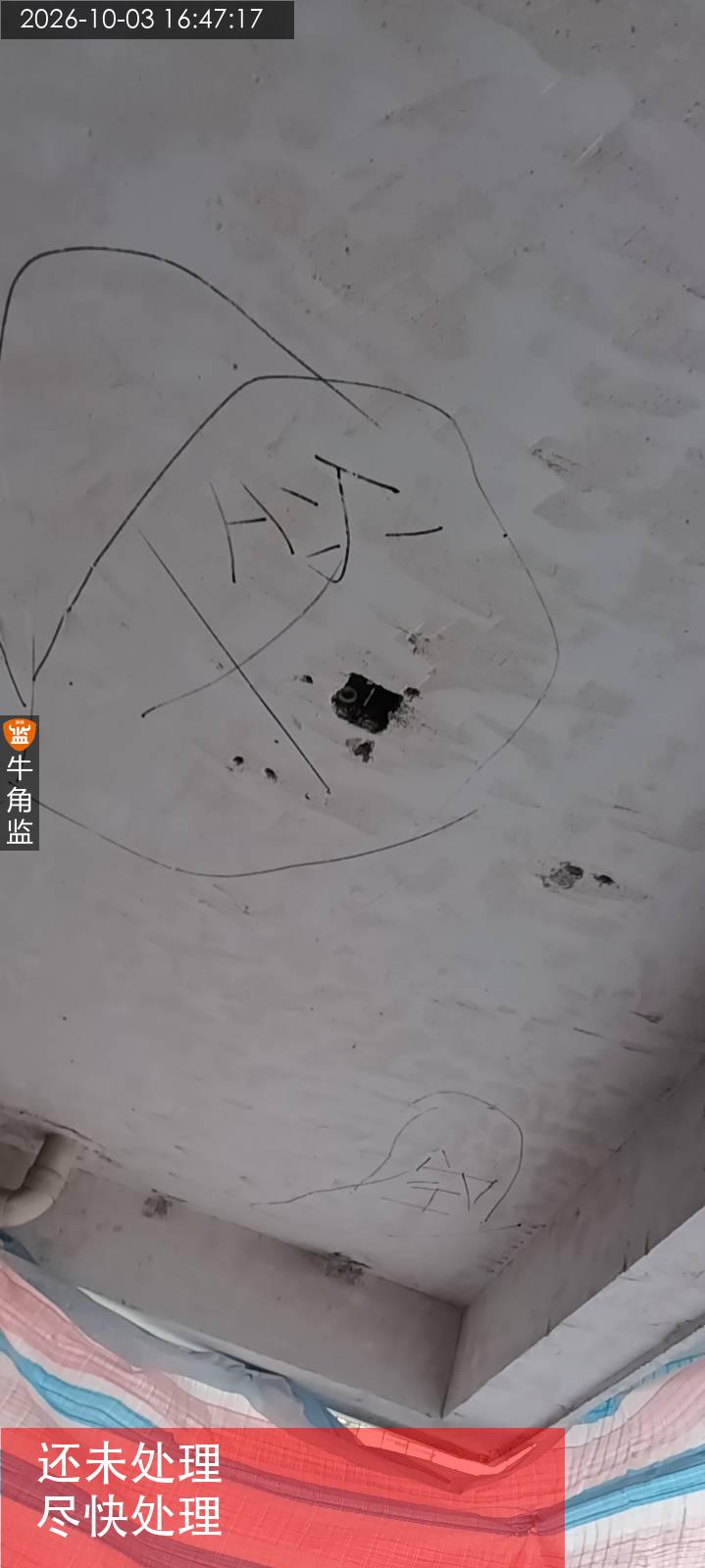

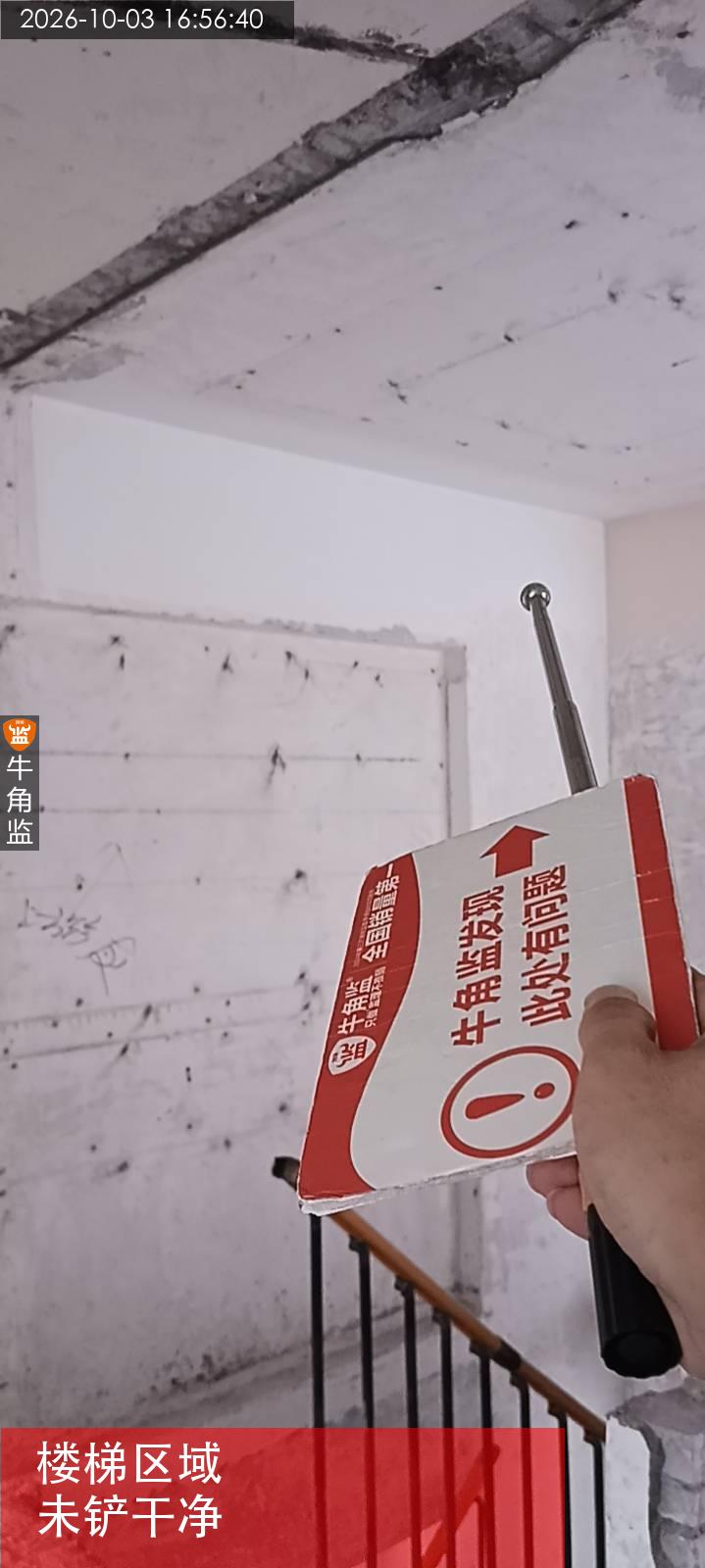

本次评语:

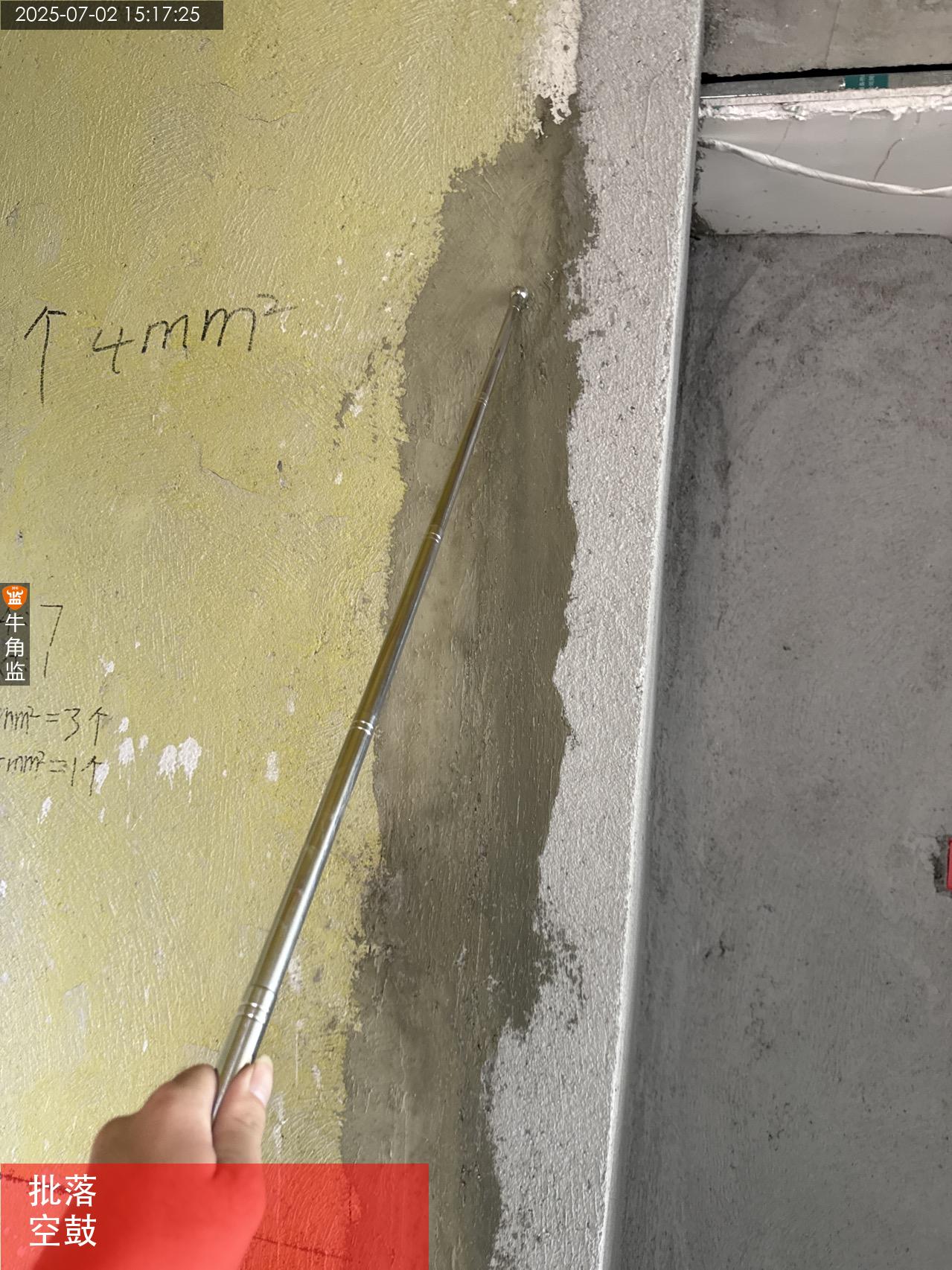

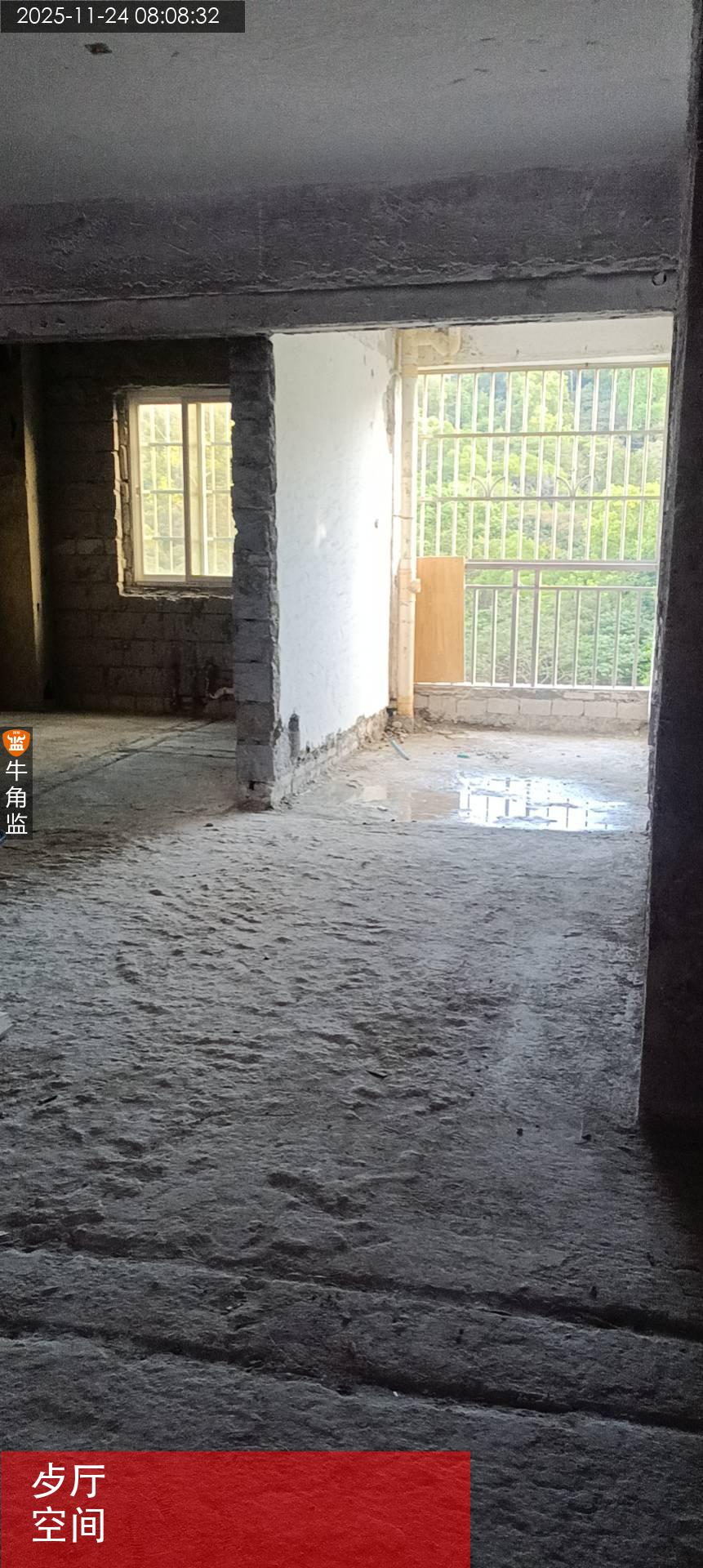

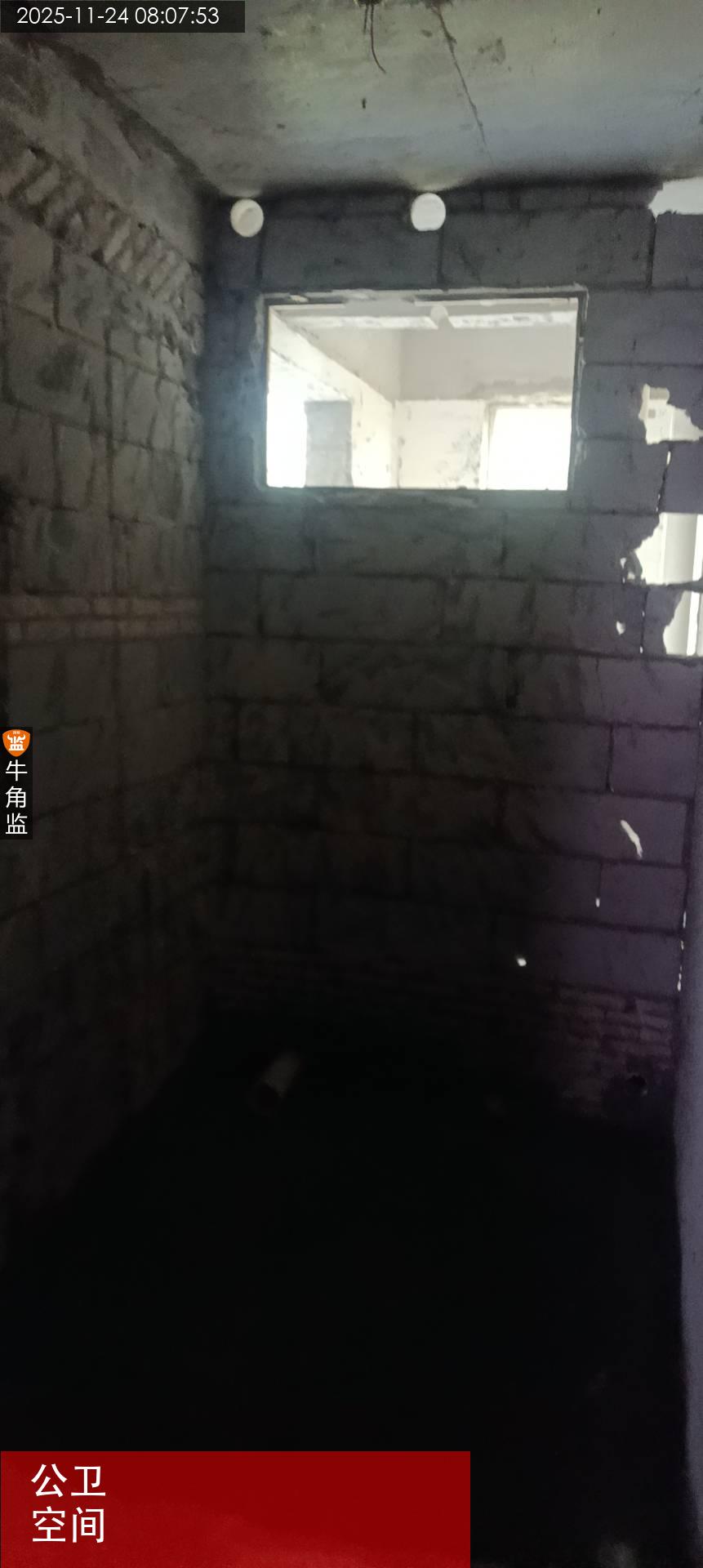

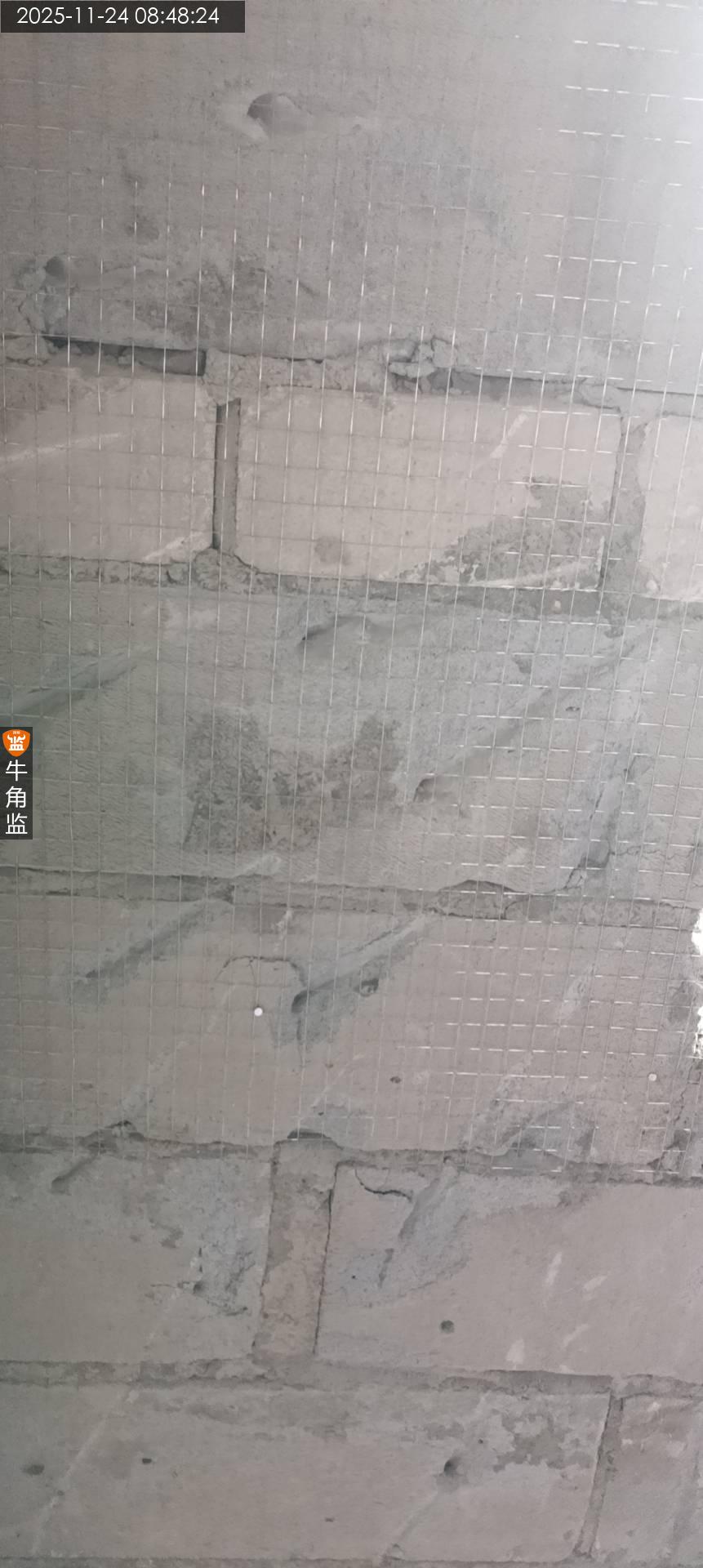

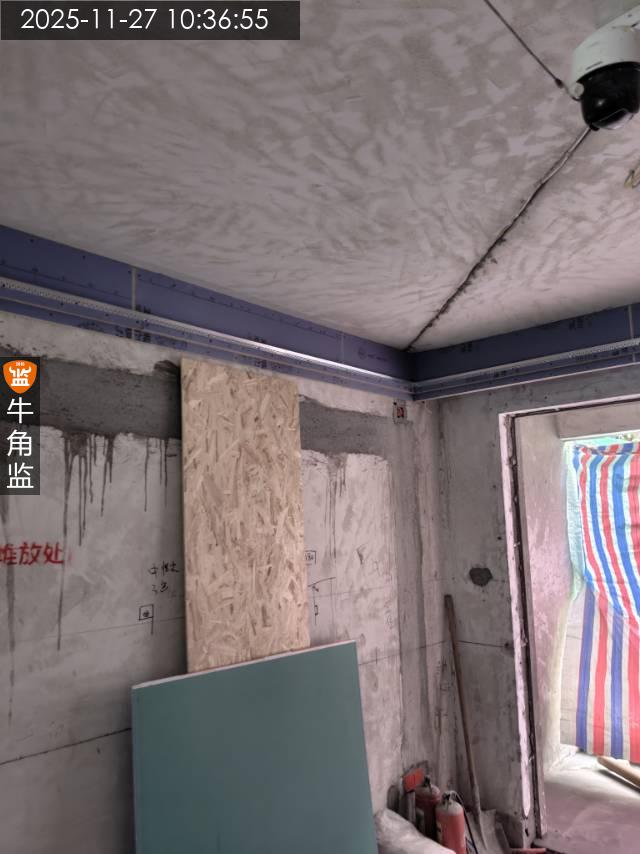

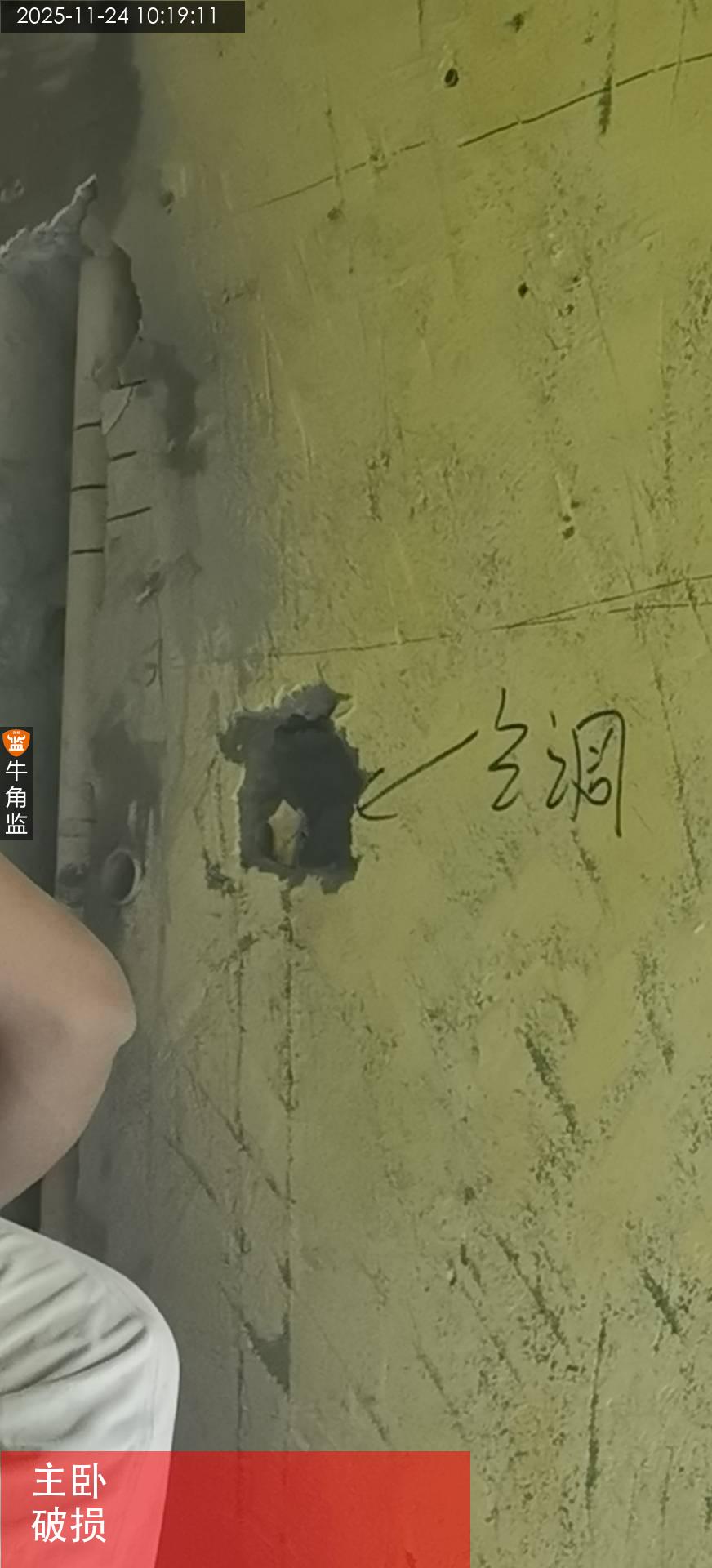

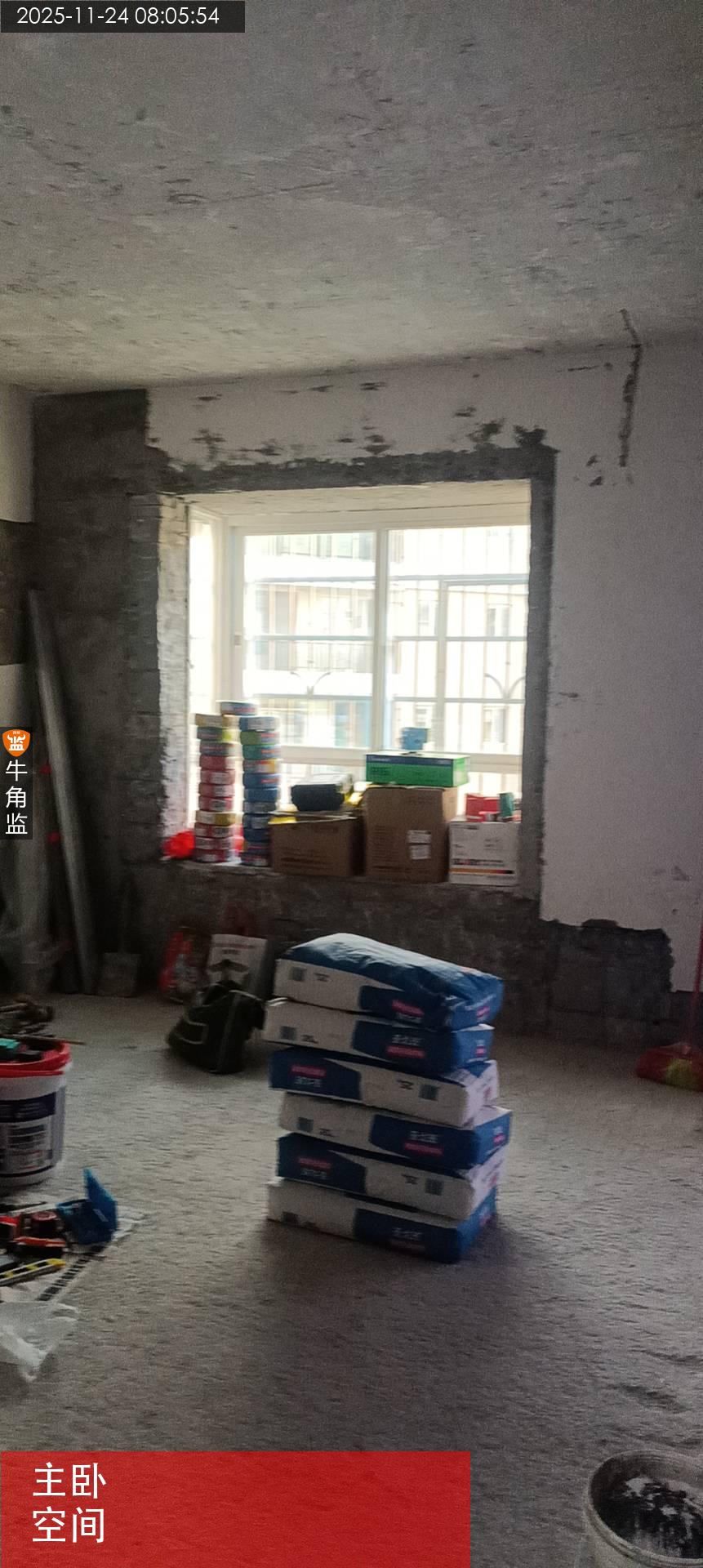

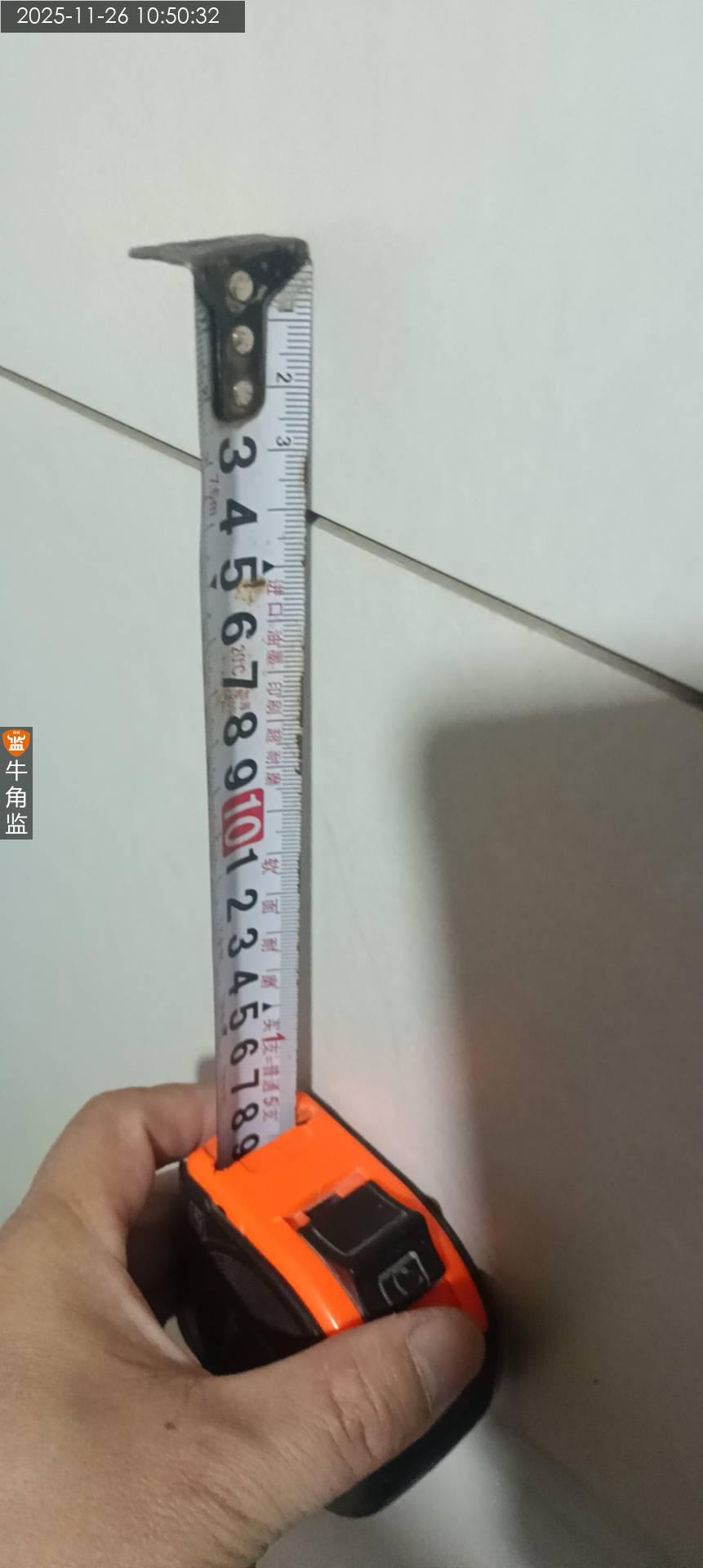

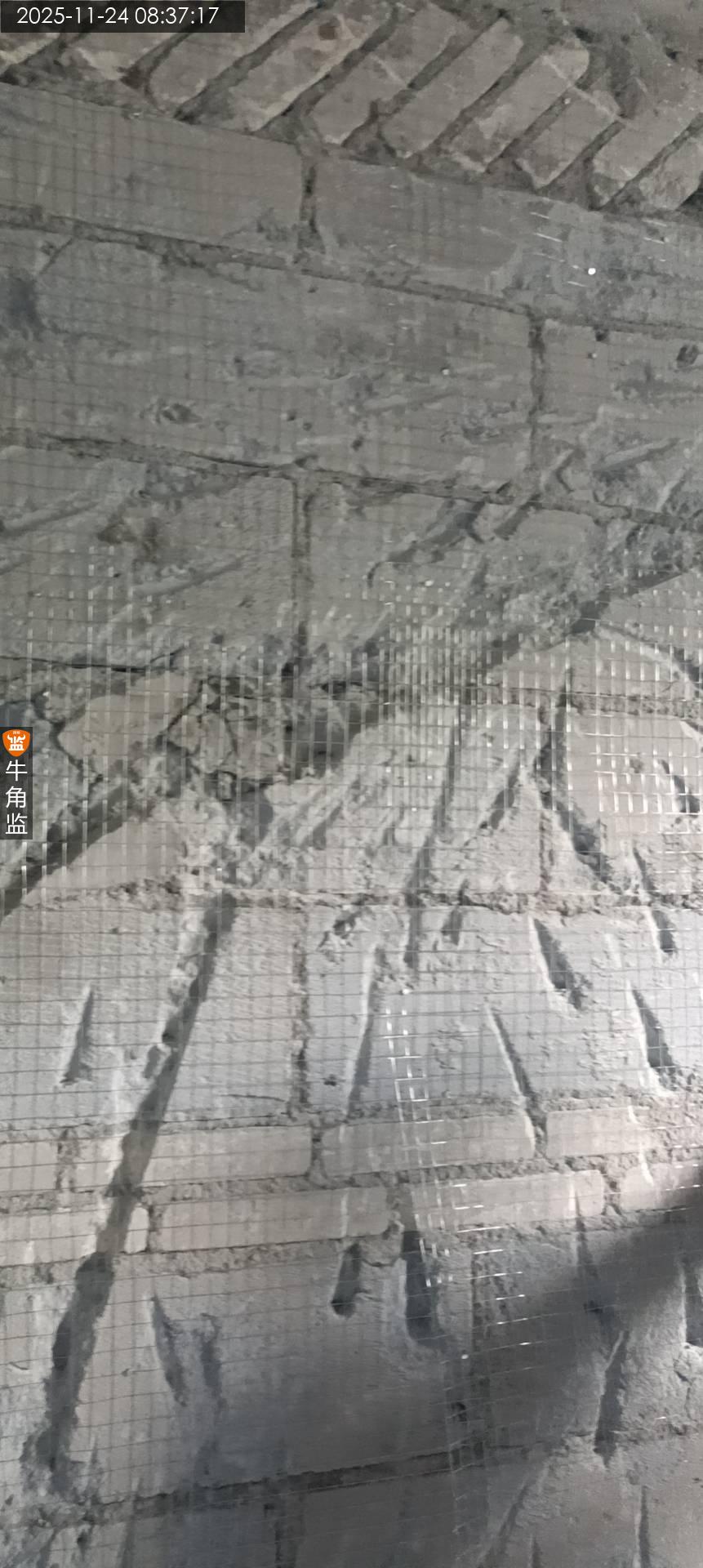

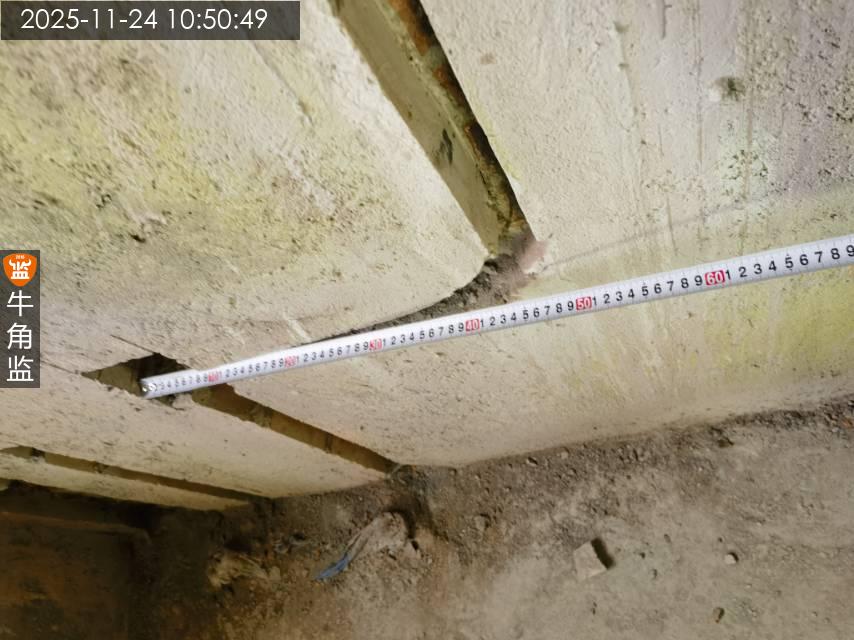

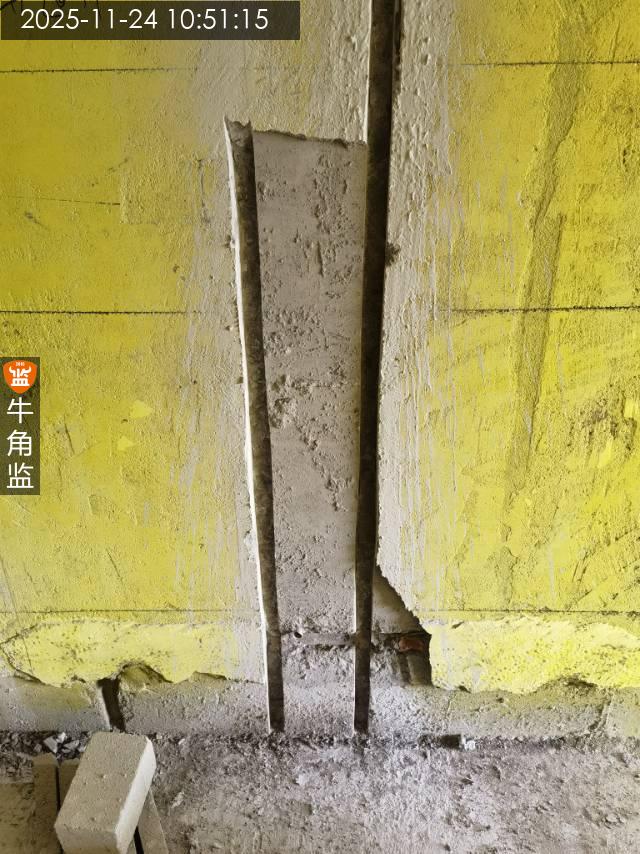

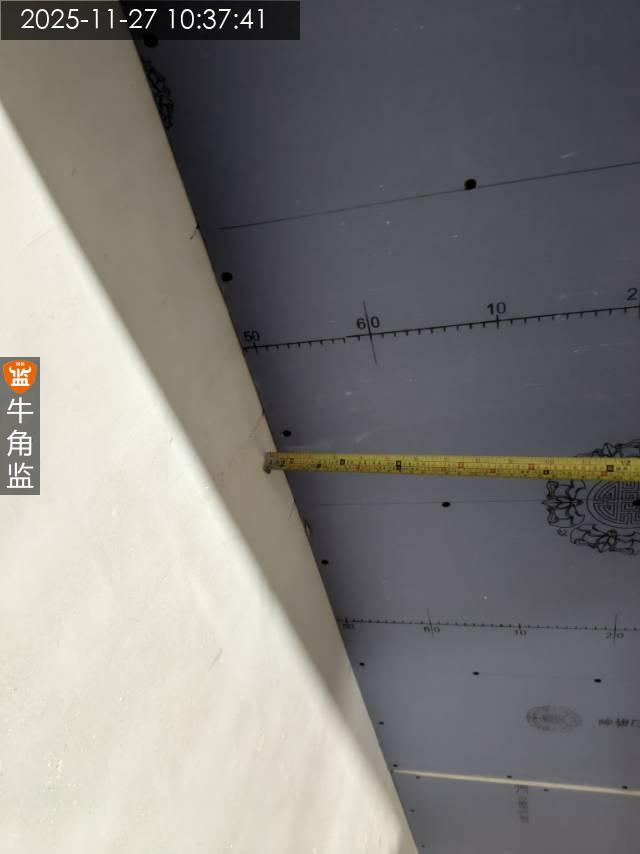

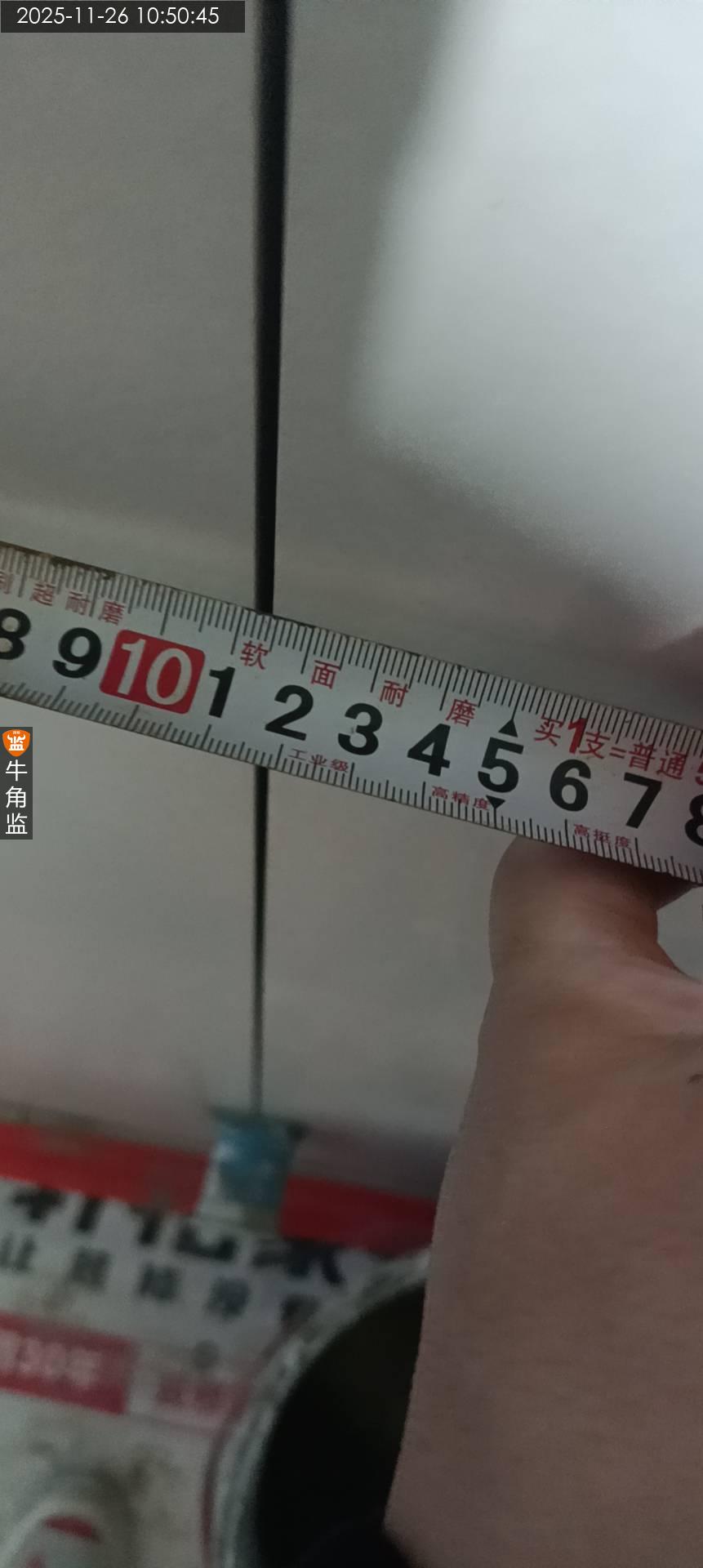

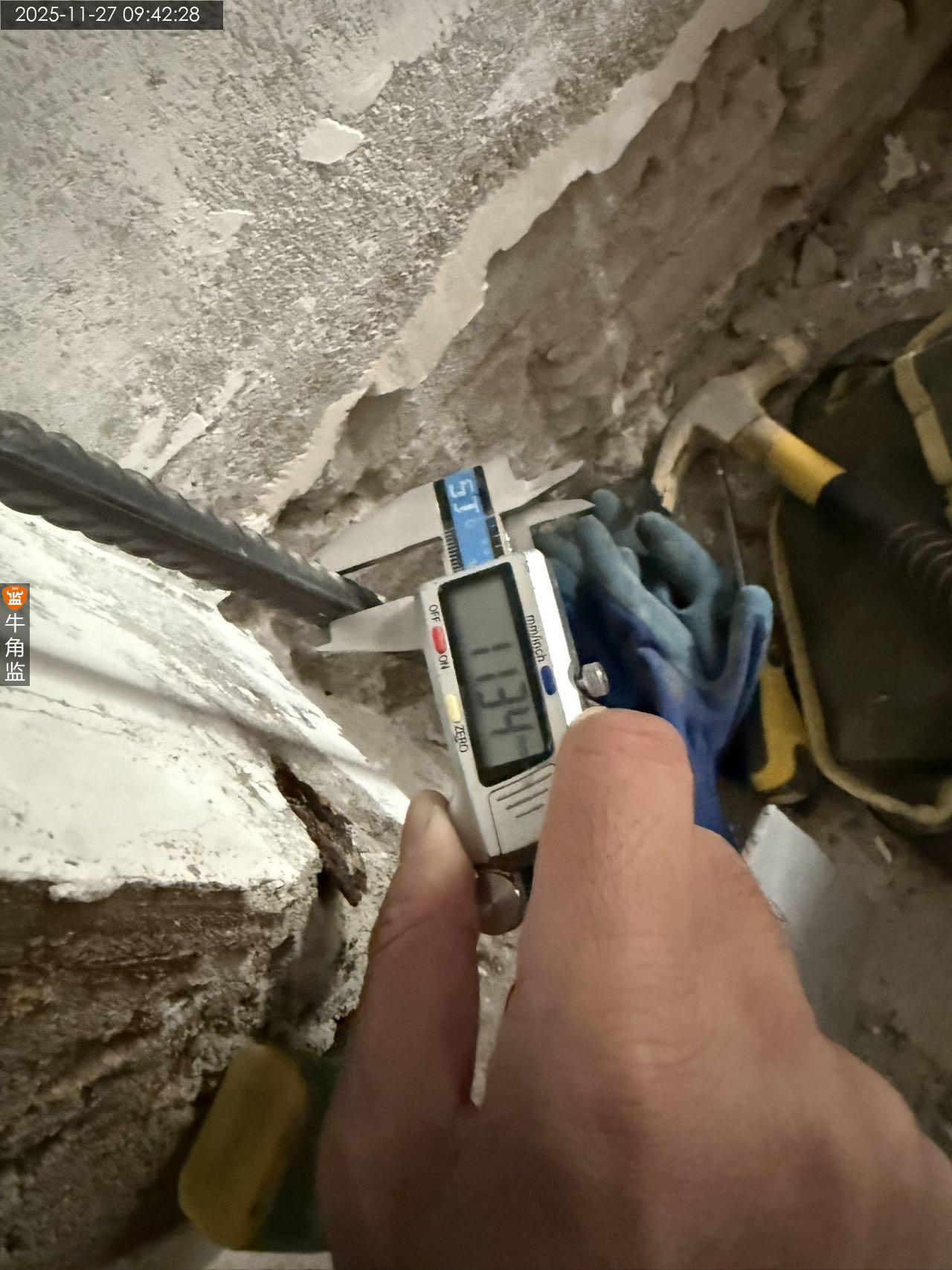

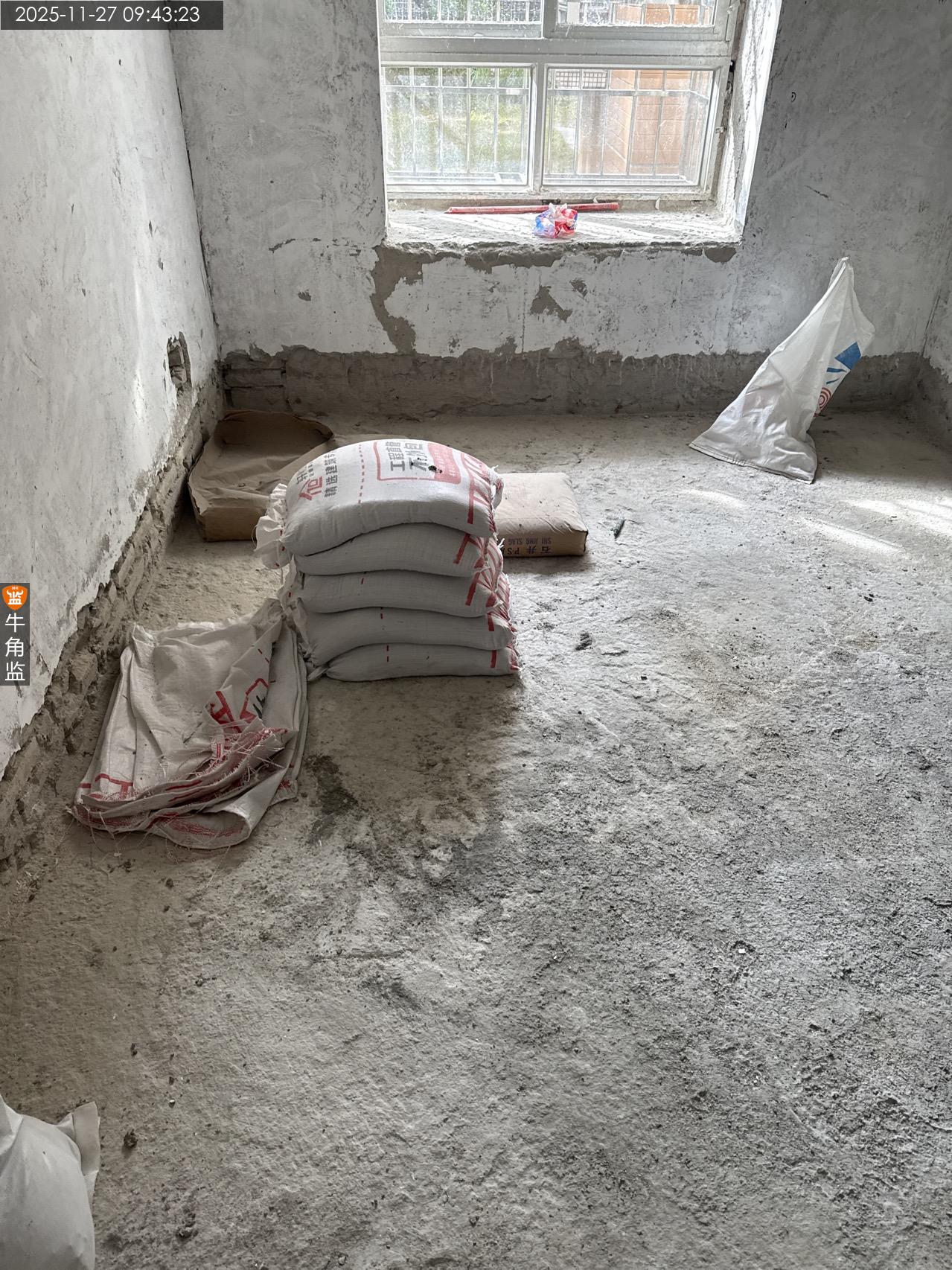

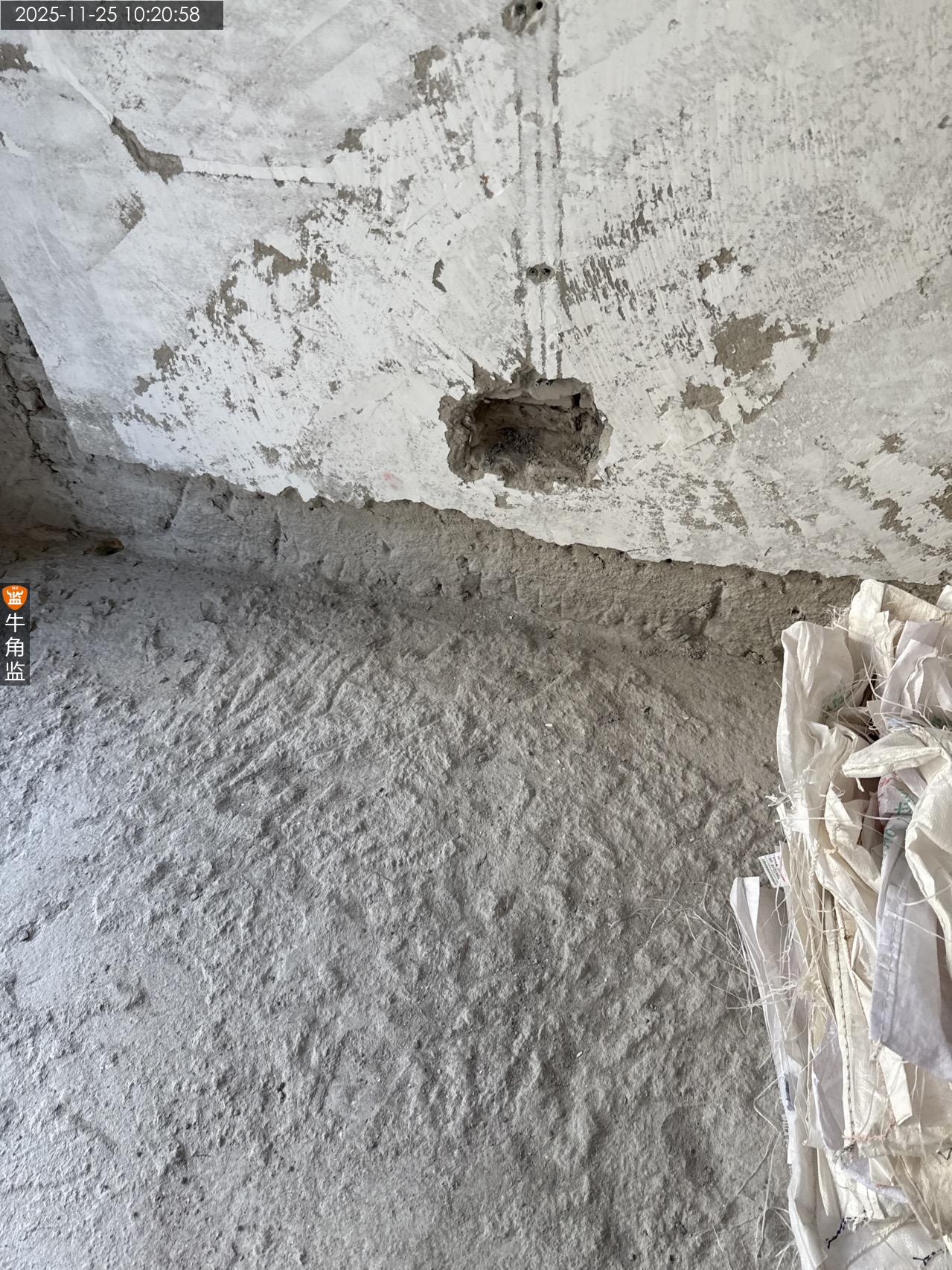

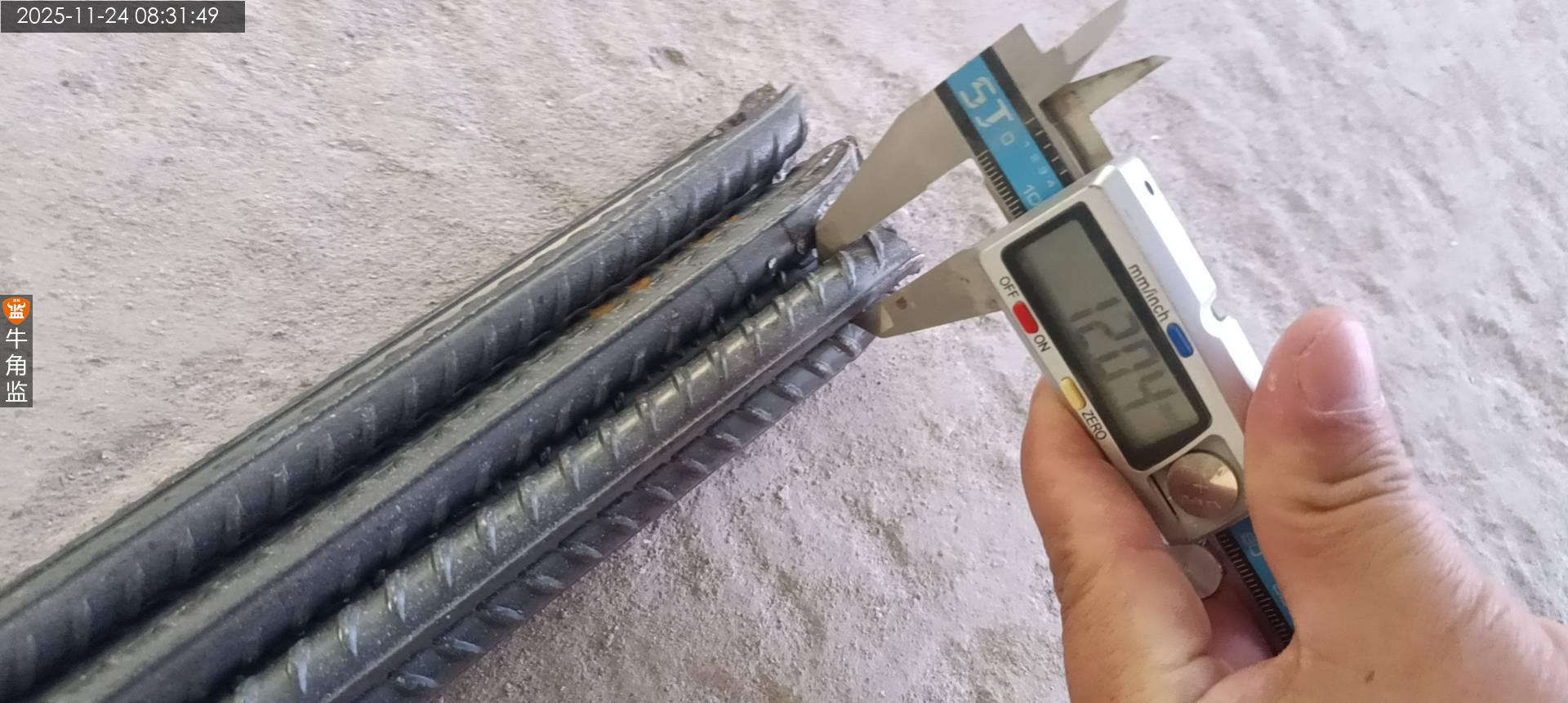

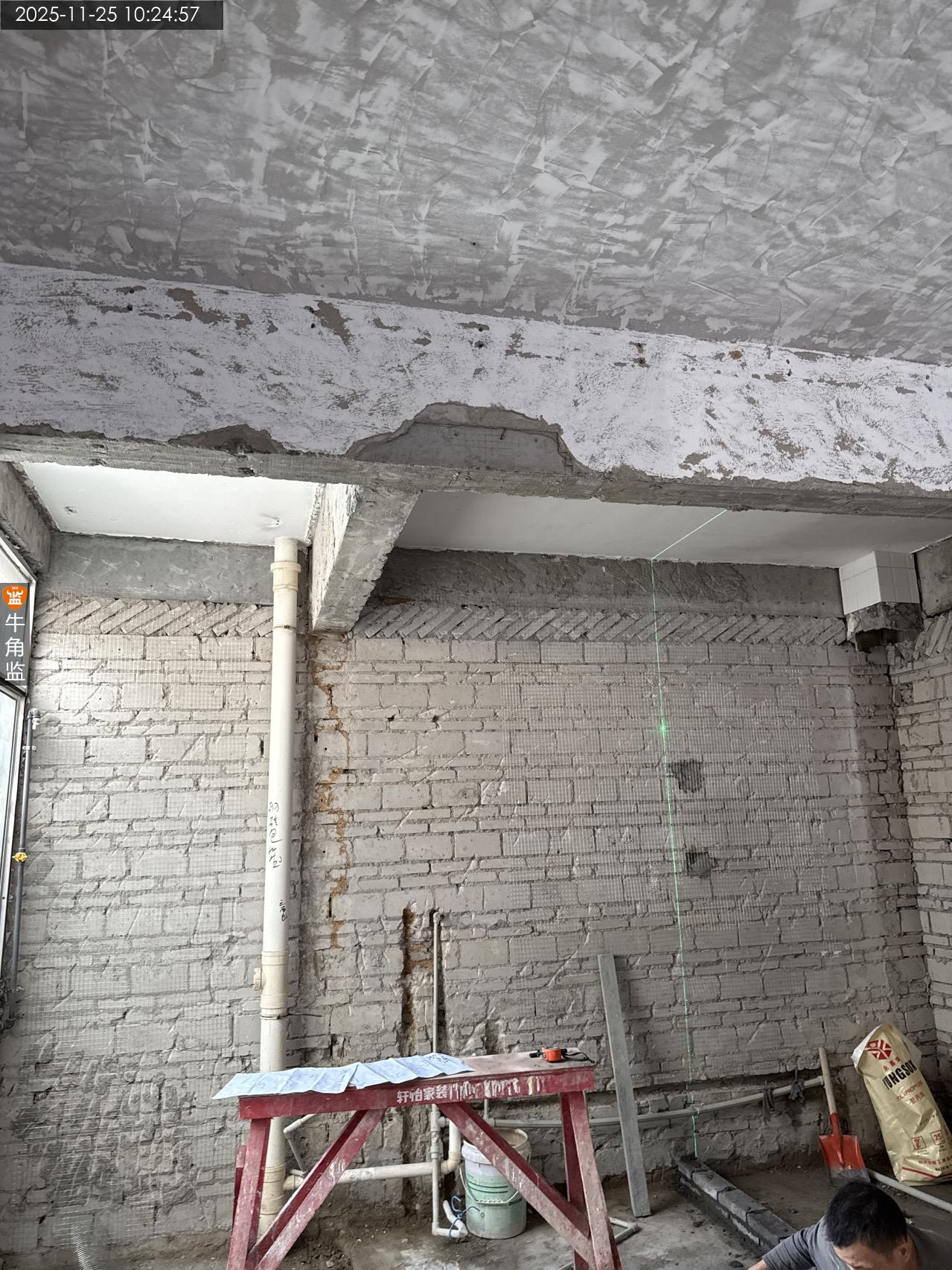

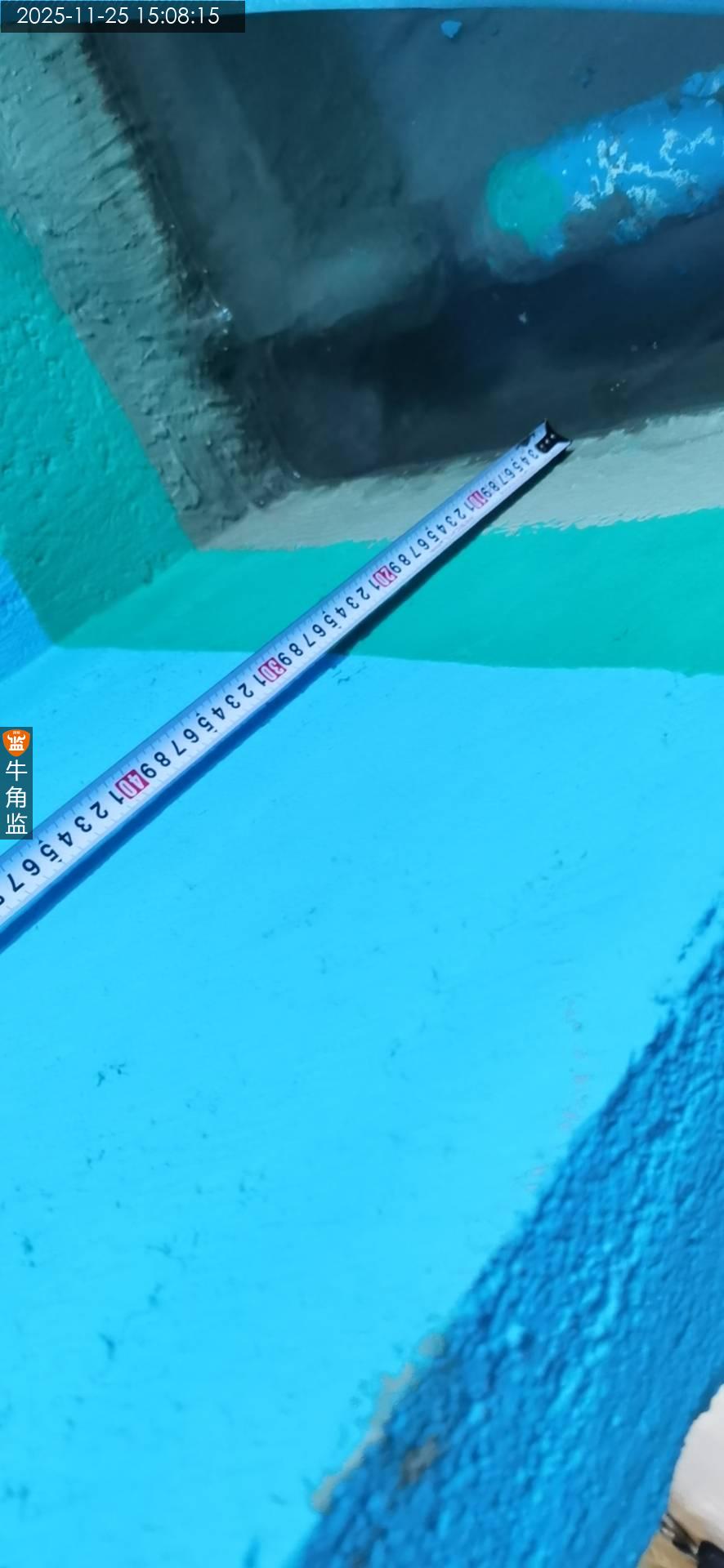

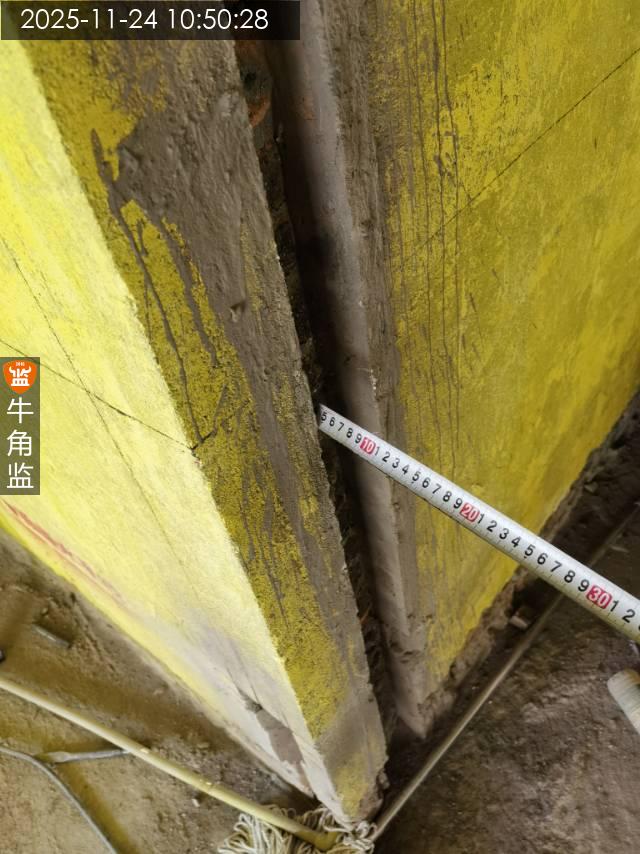

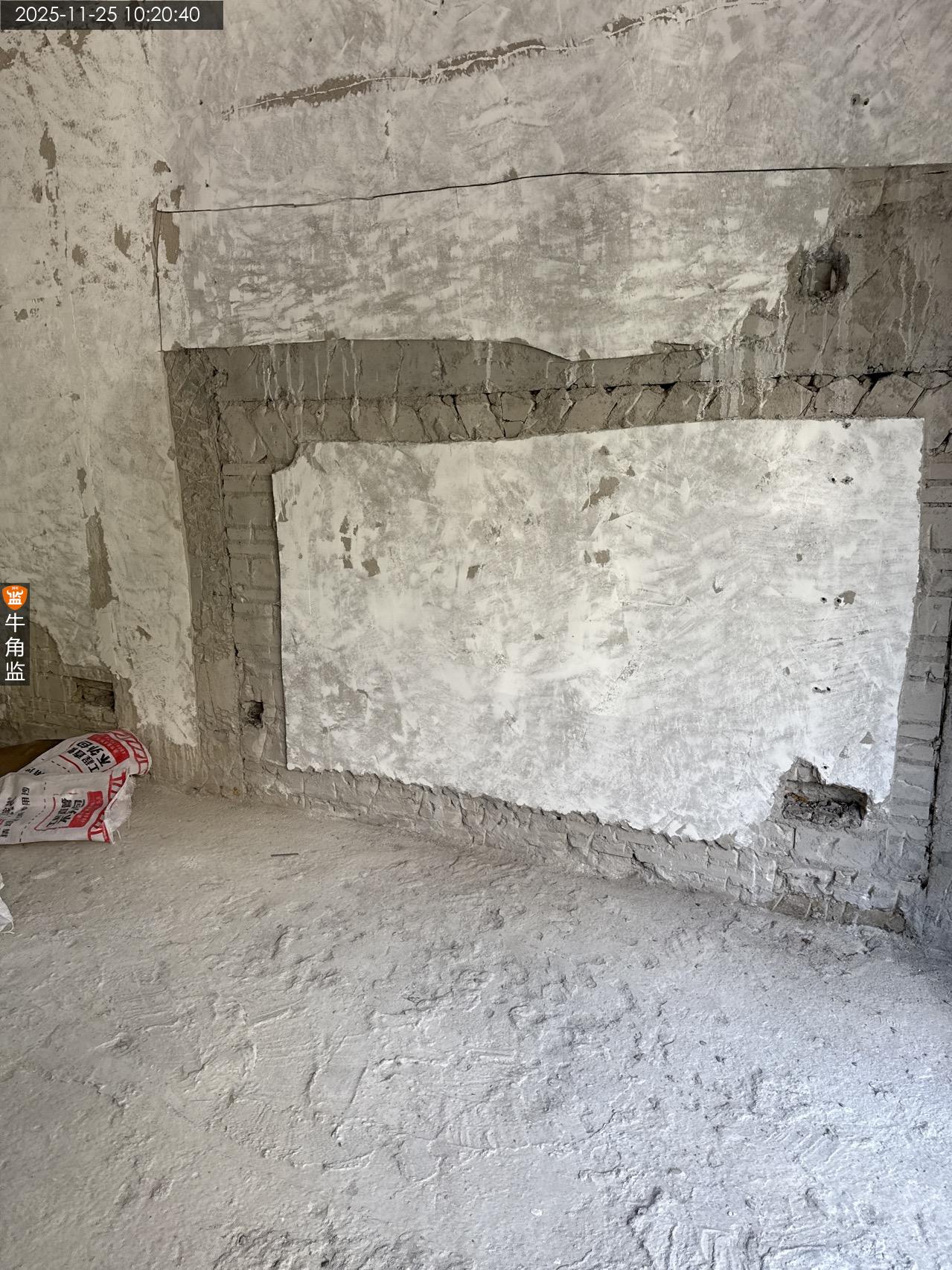

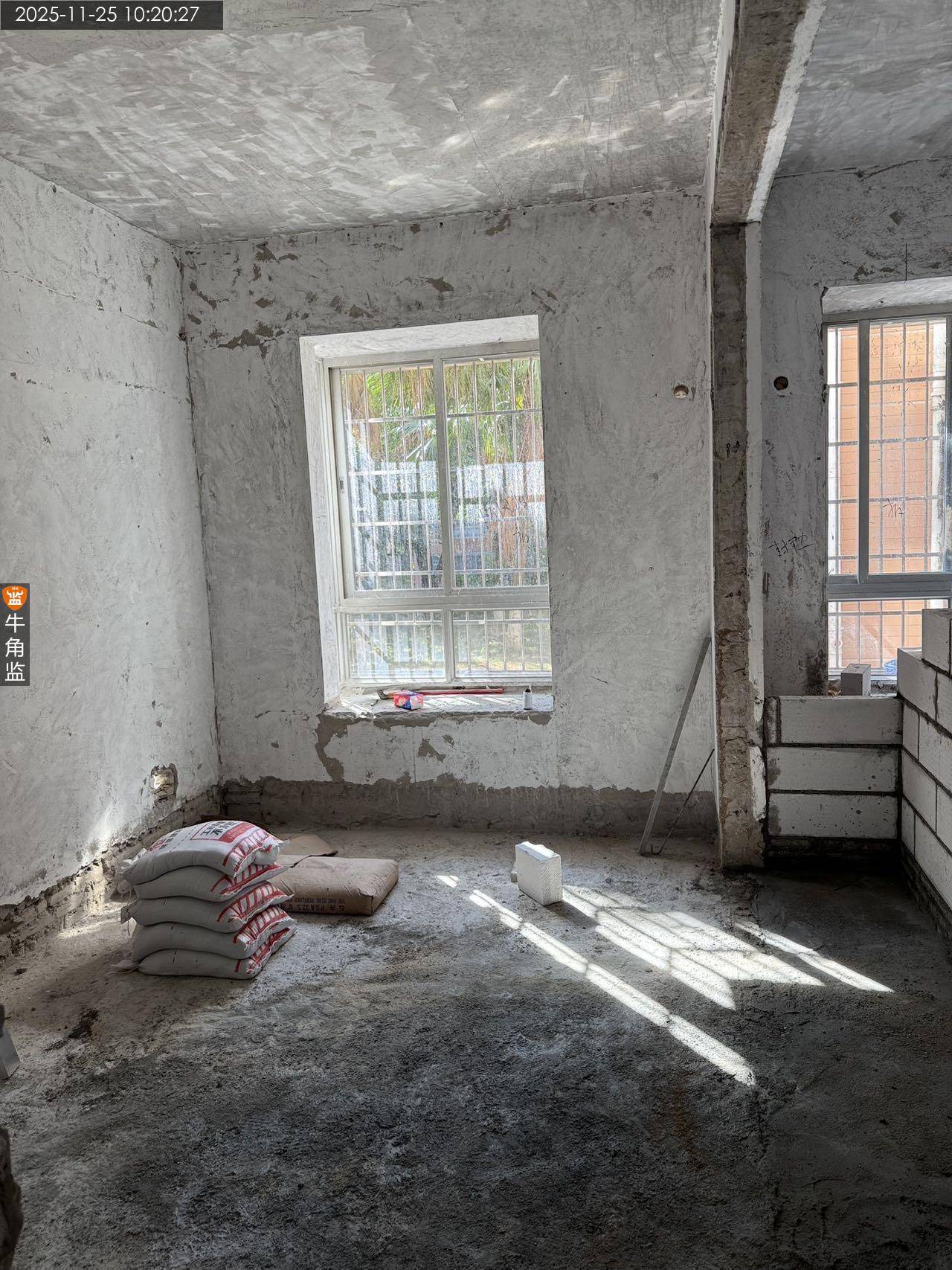

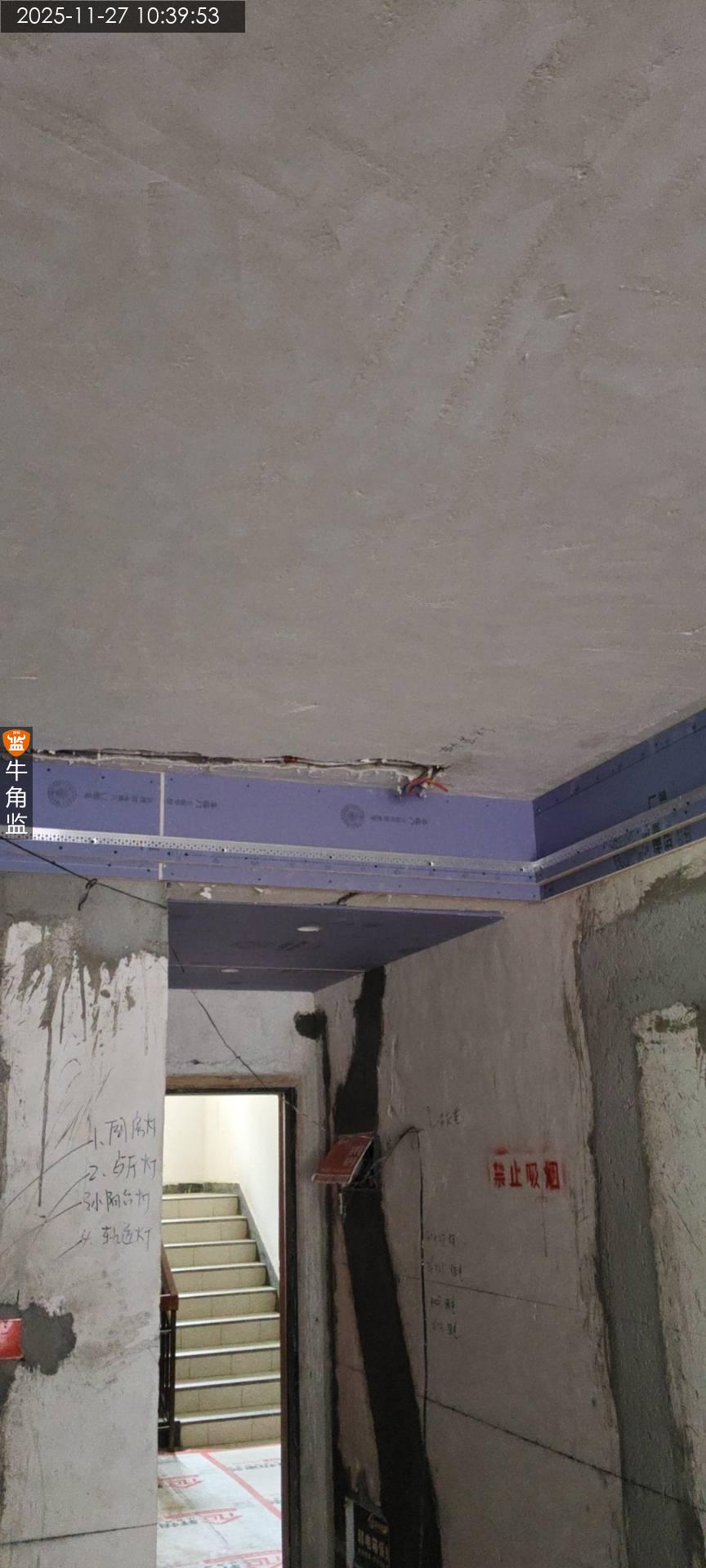

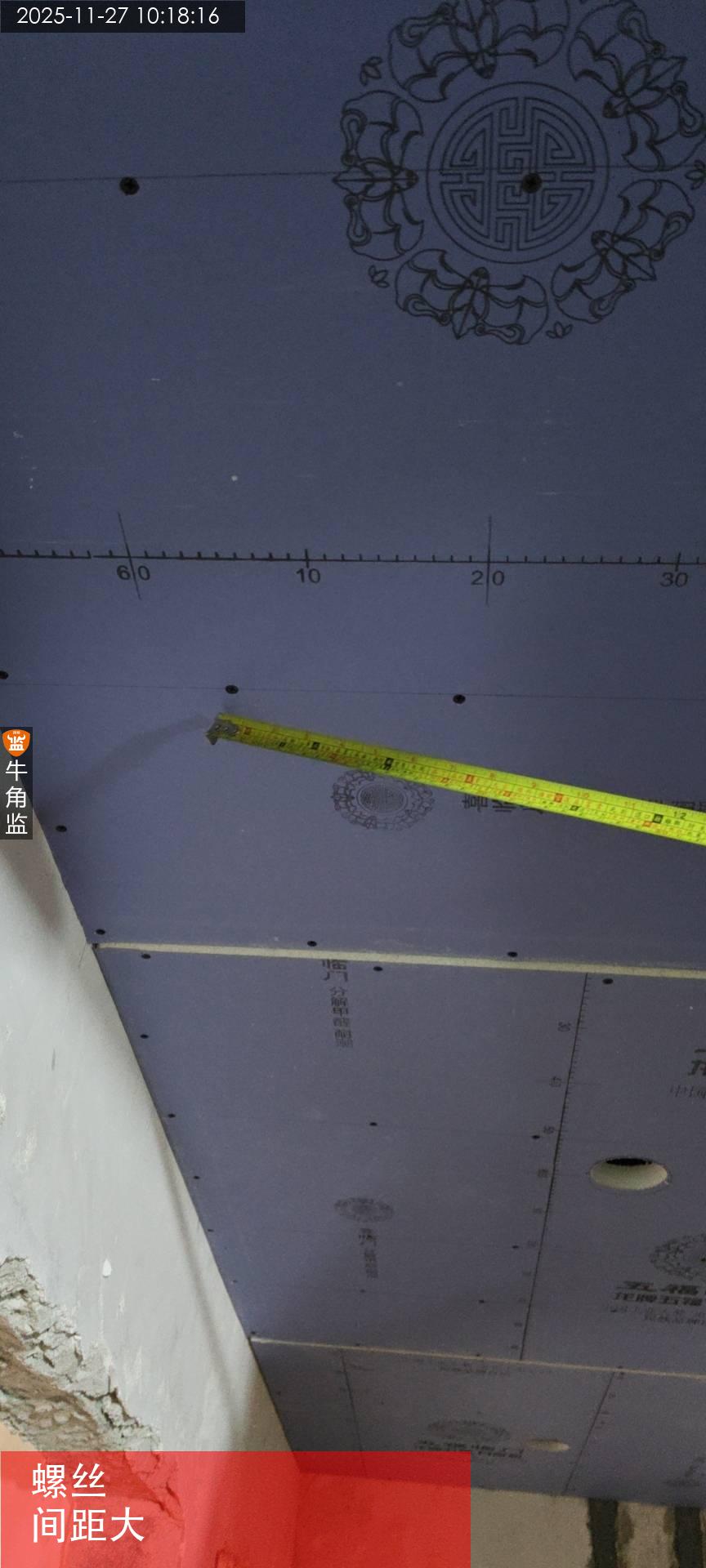

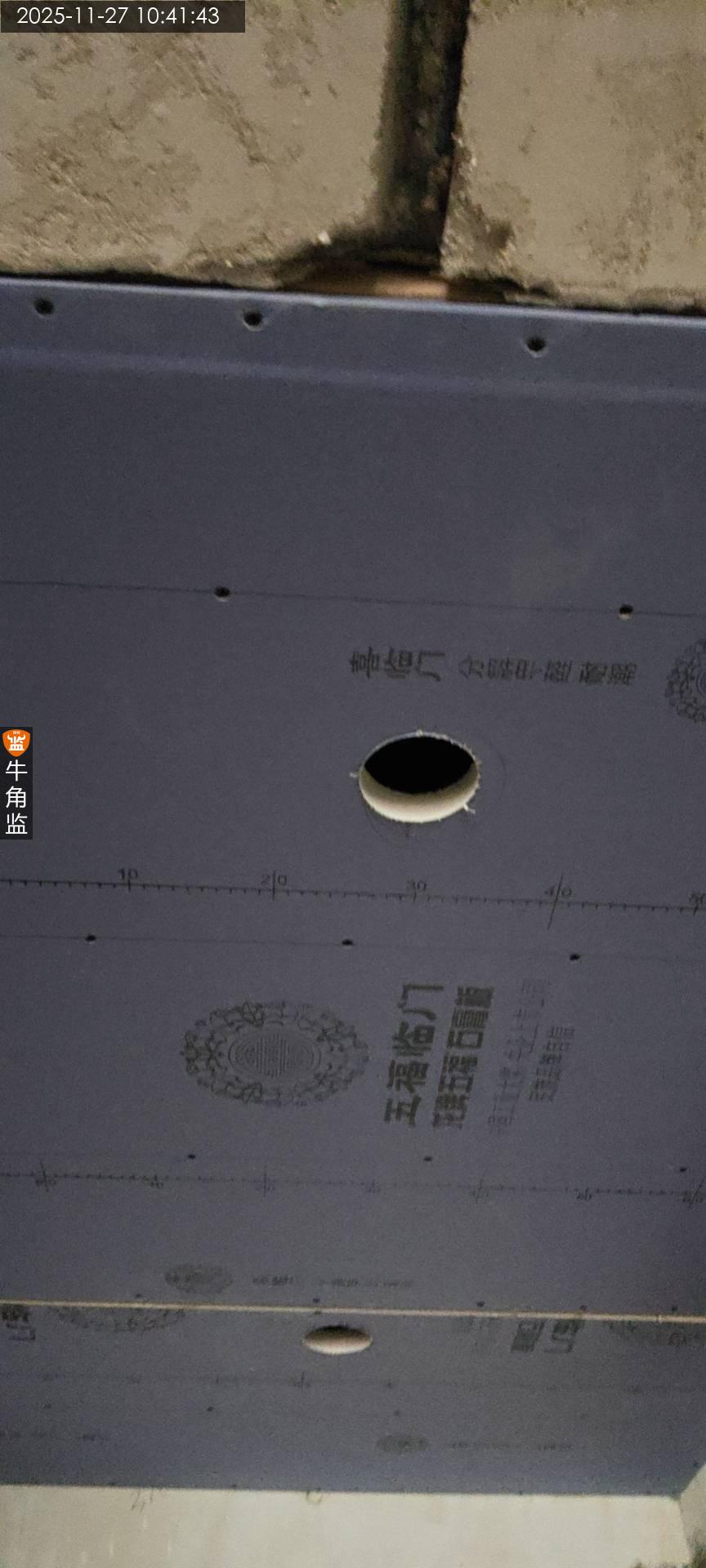

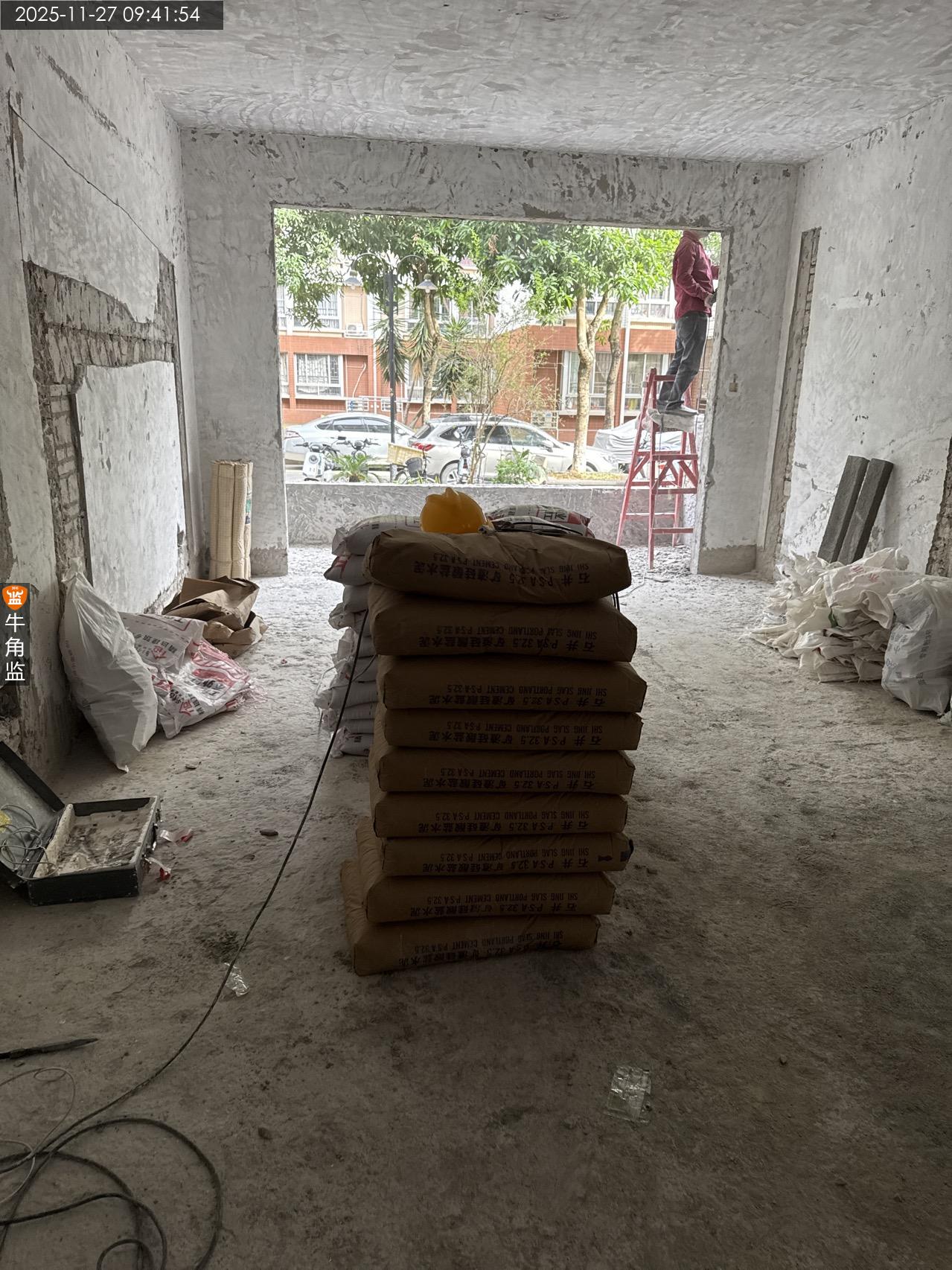

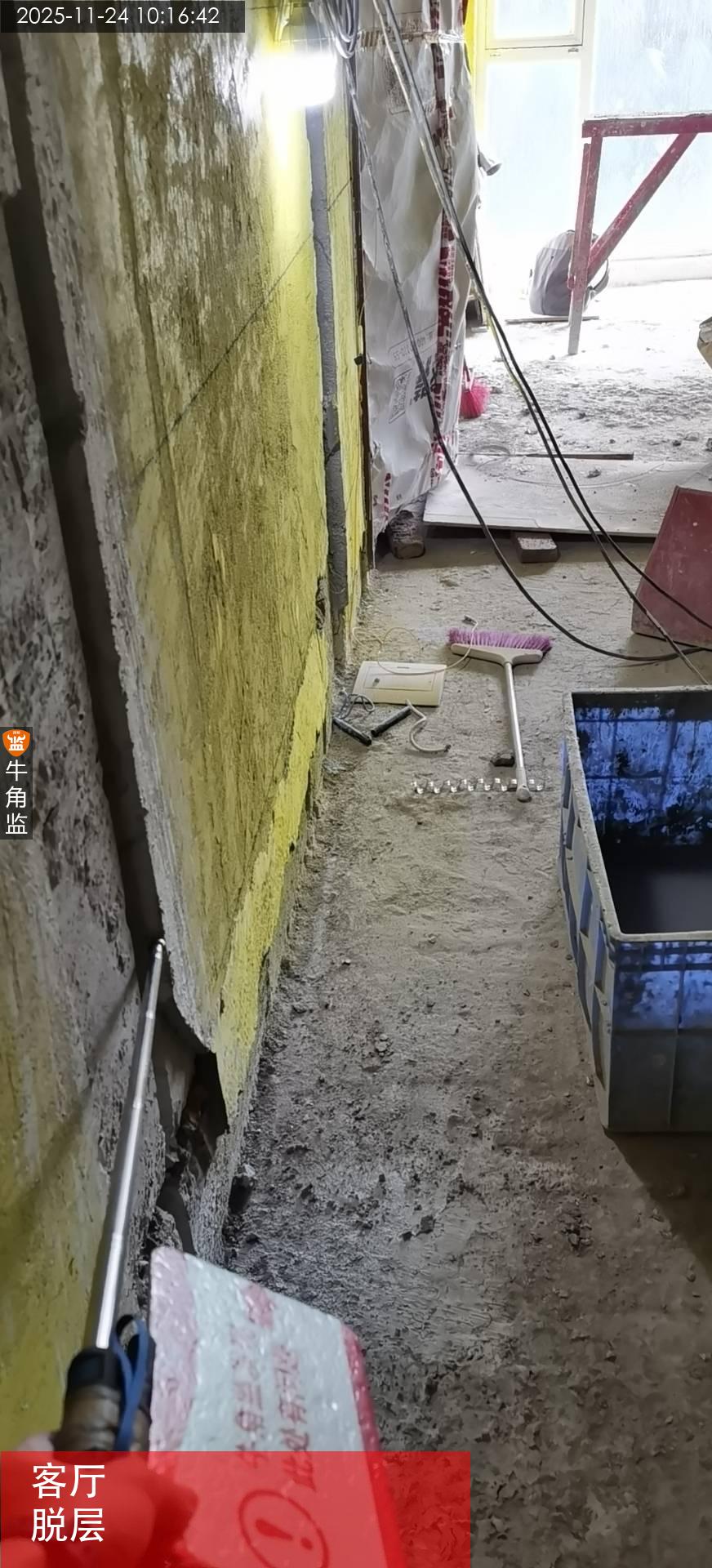

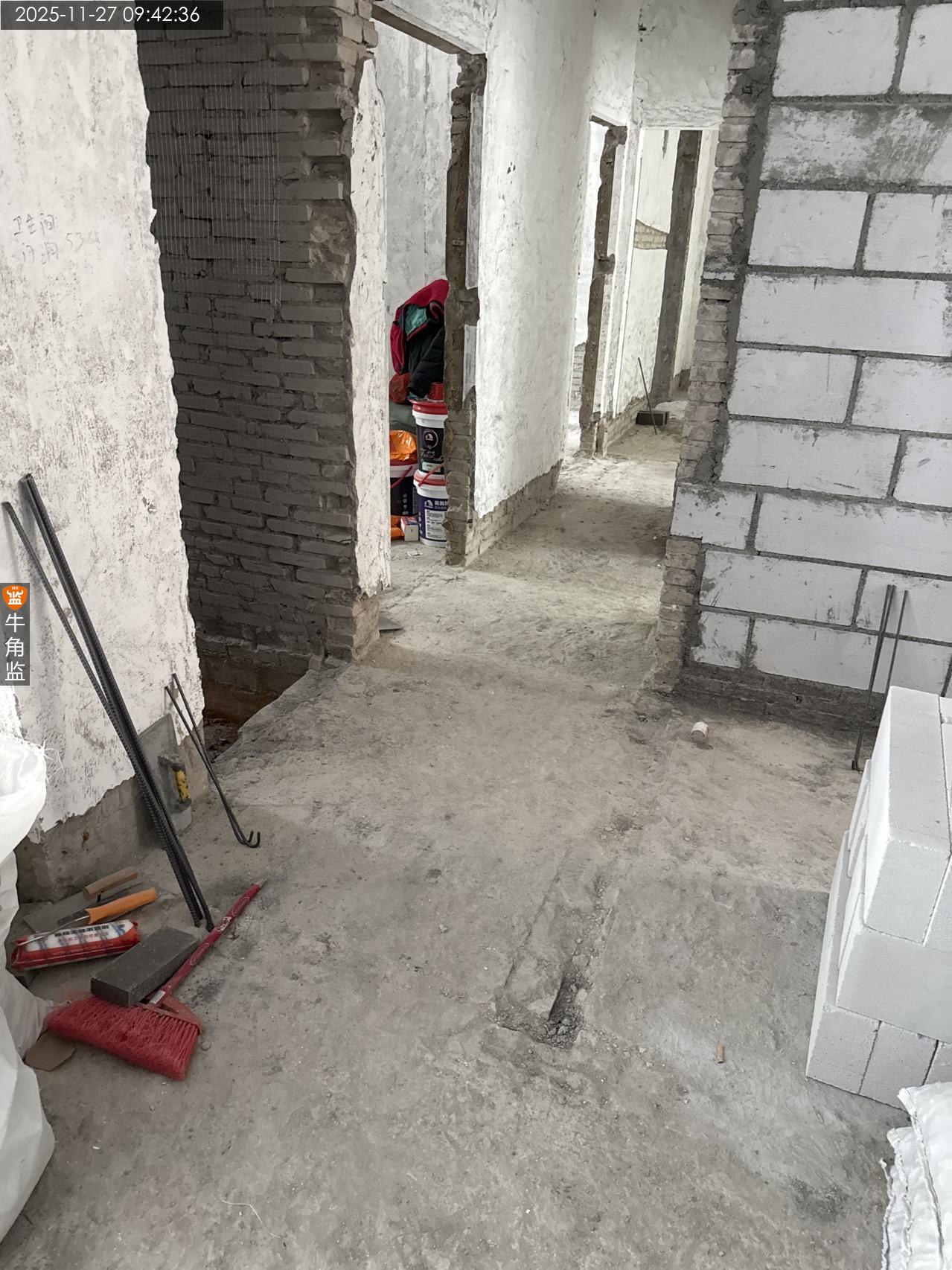

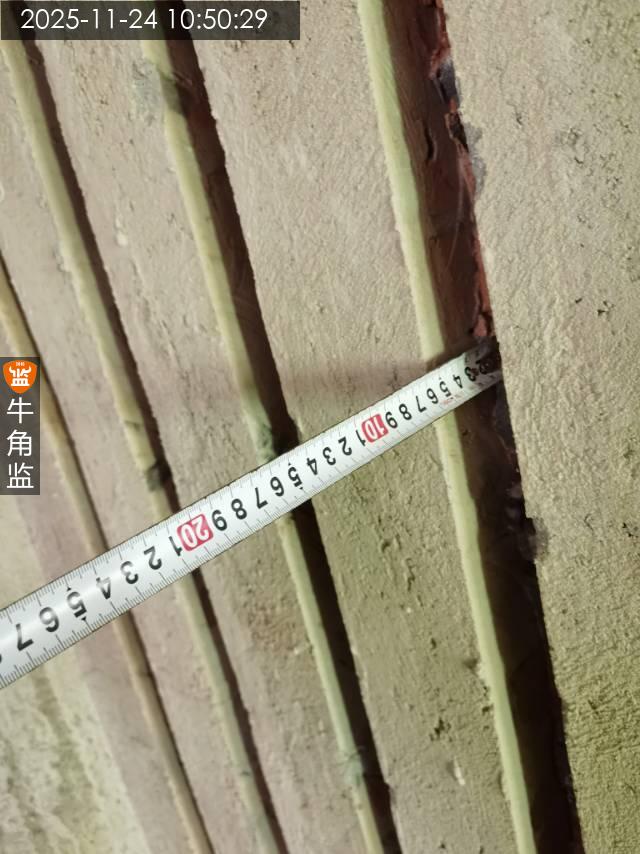

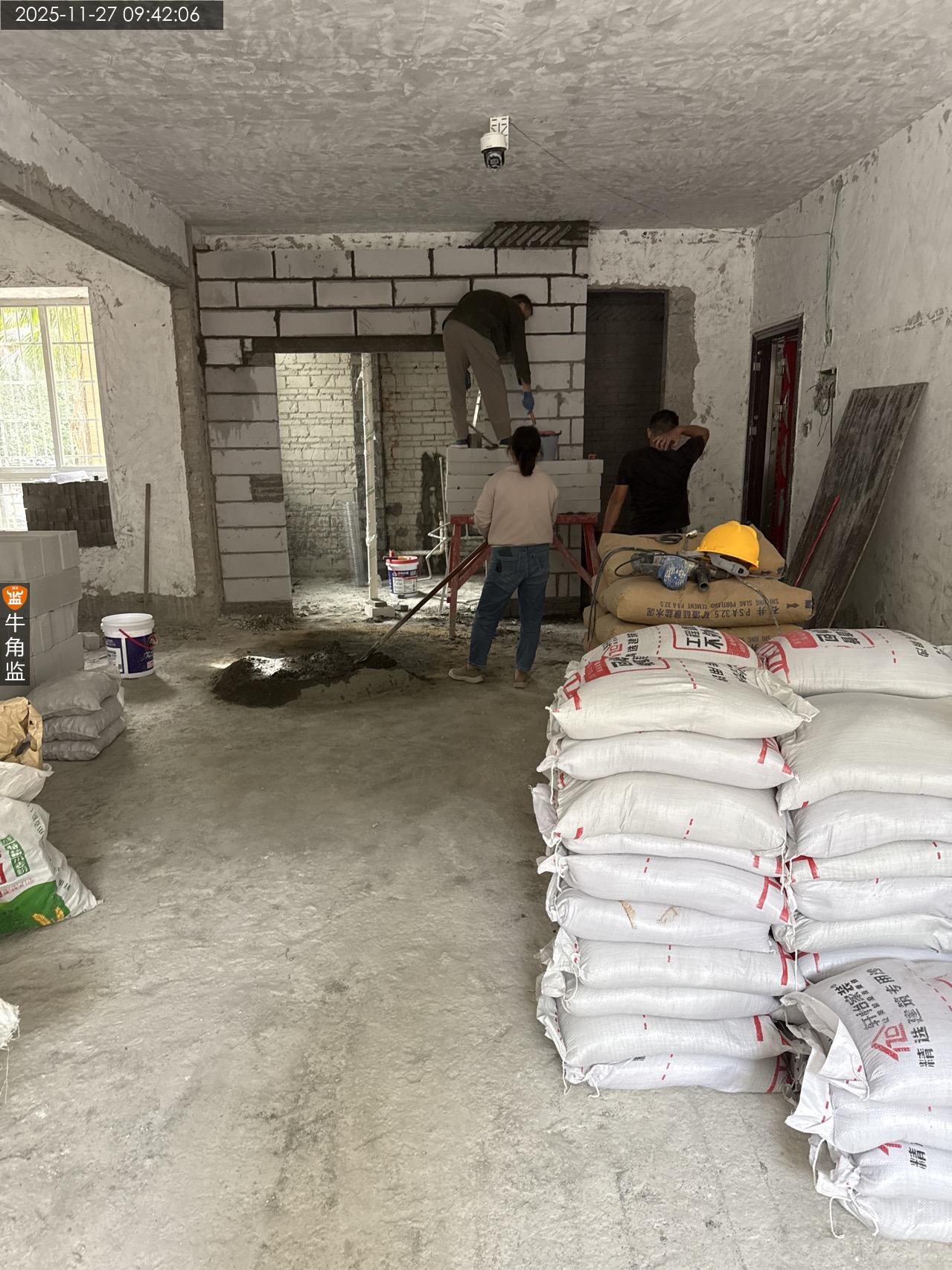

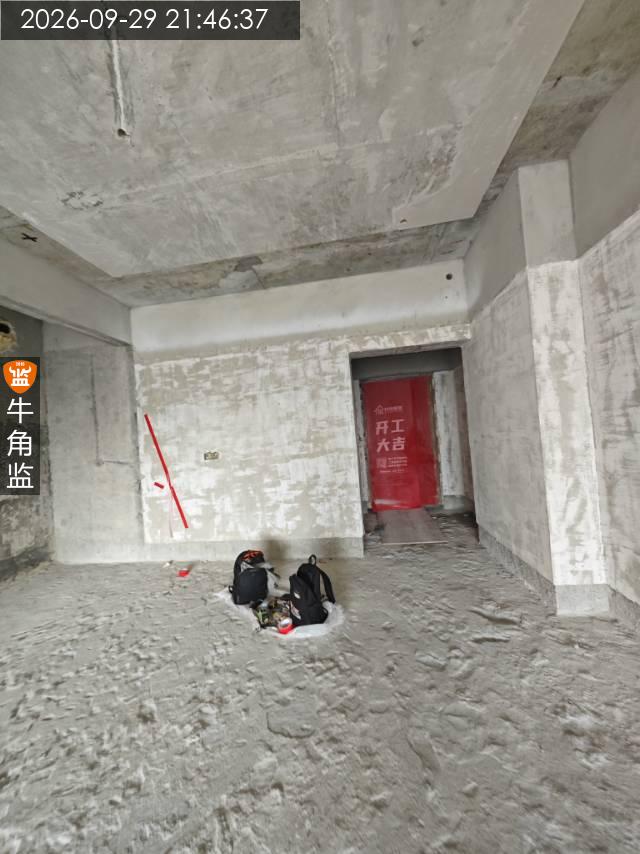

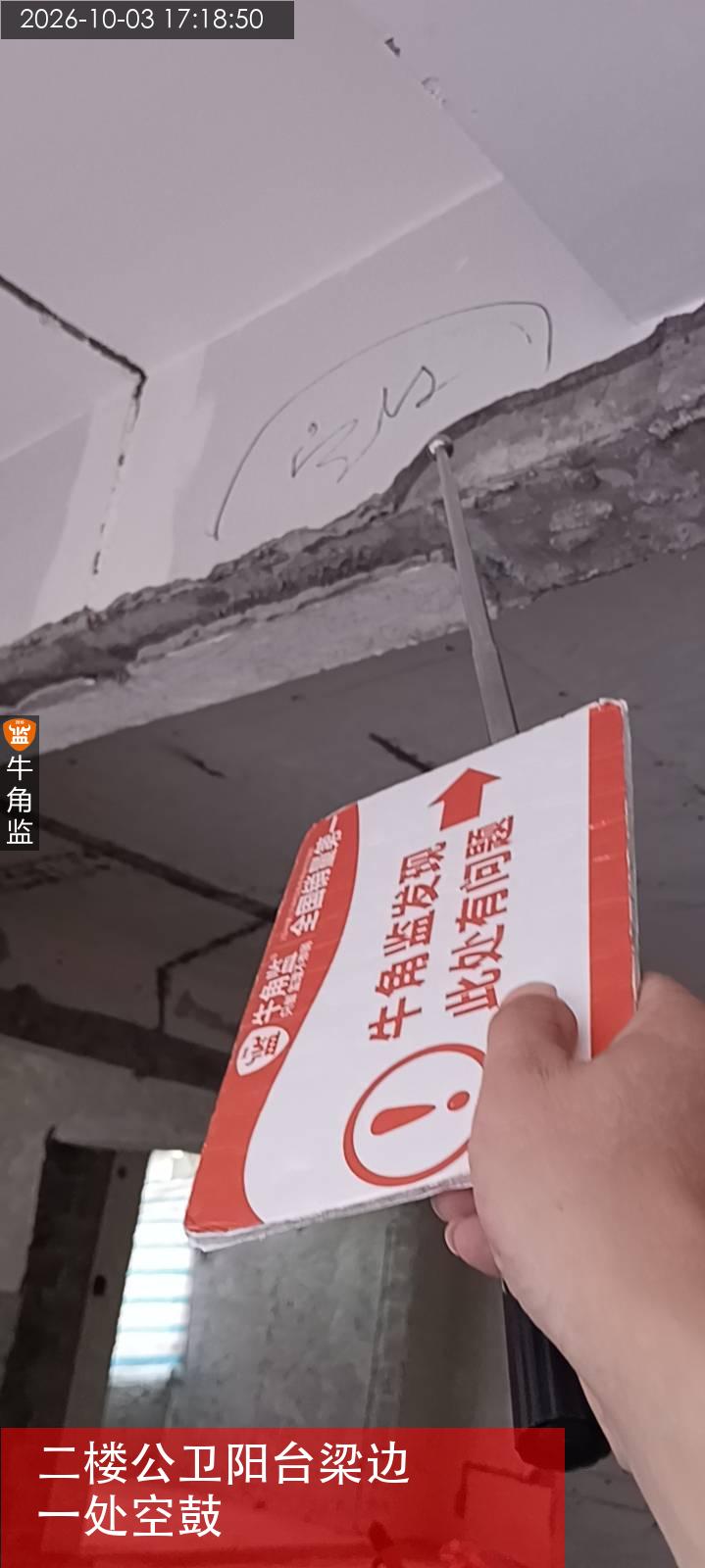

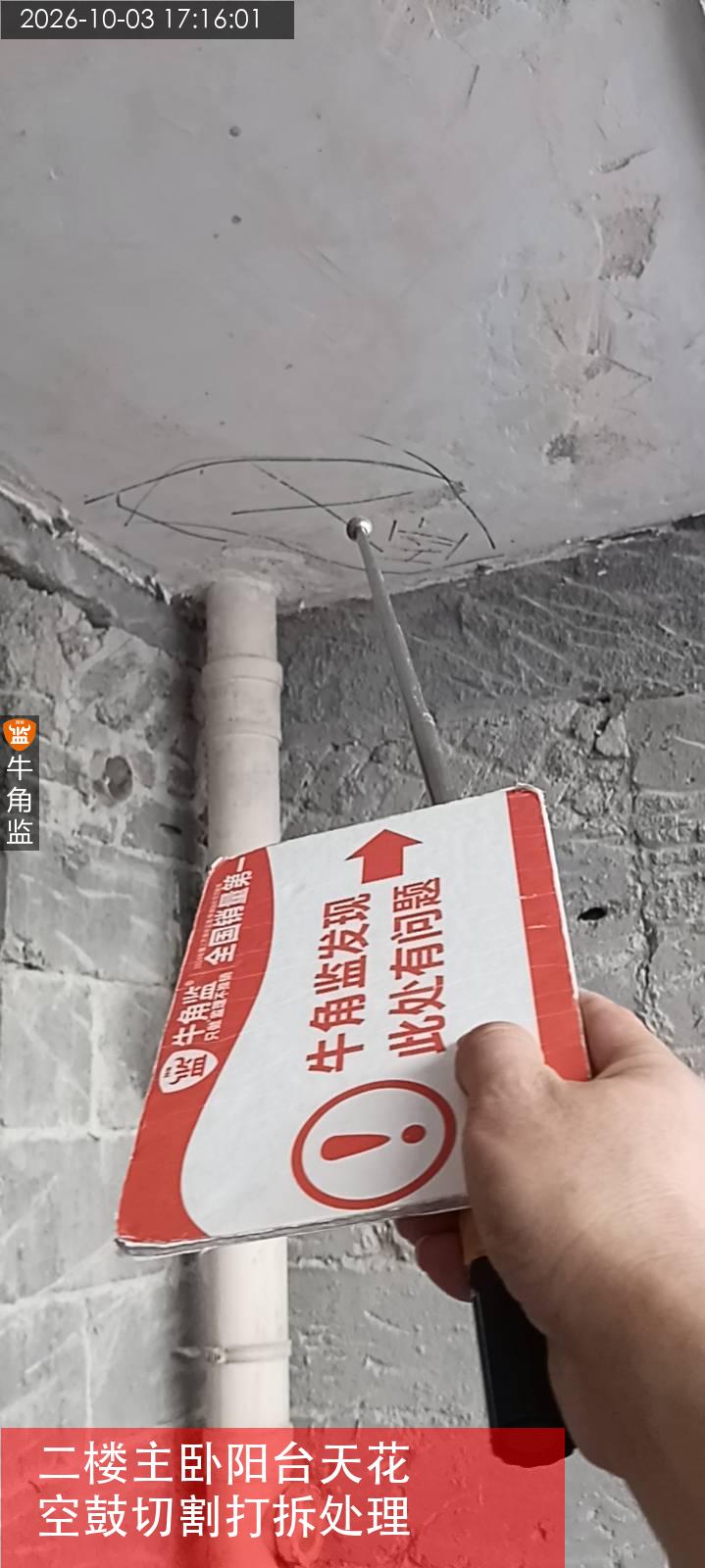

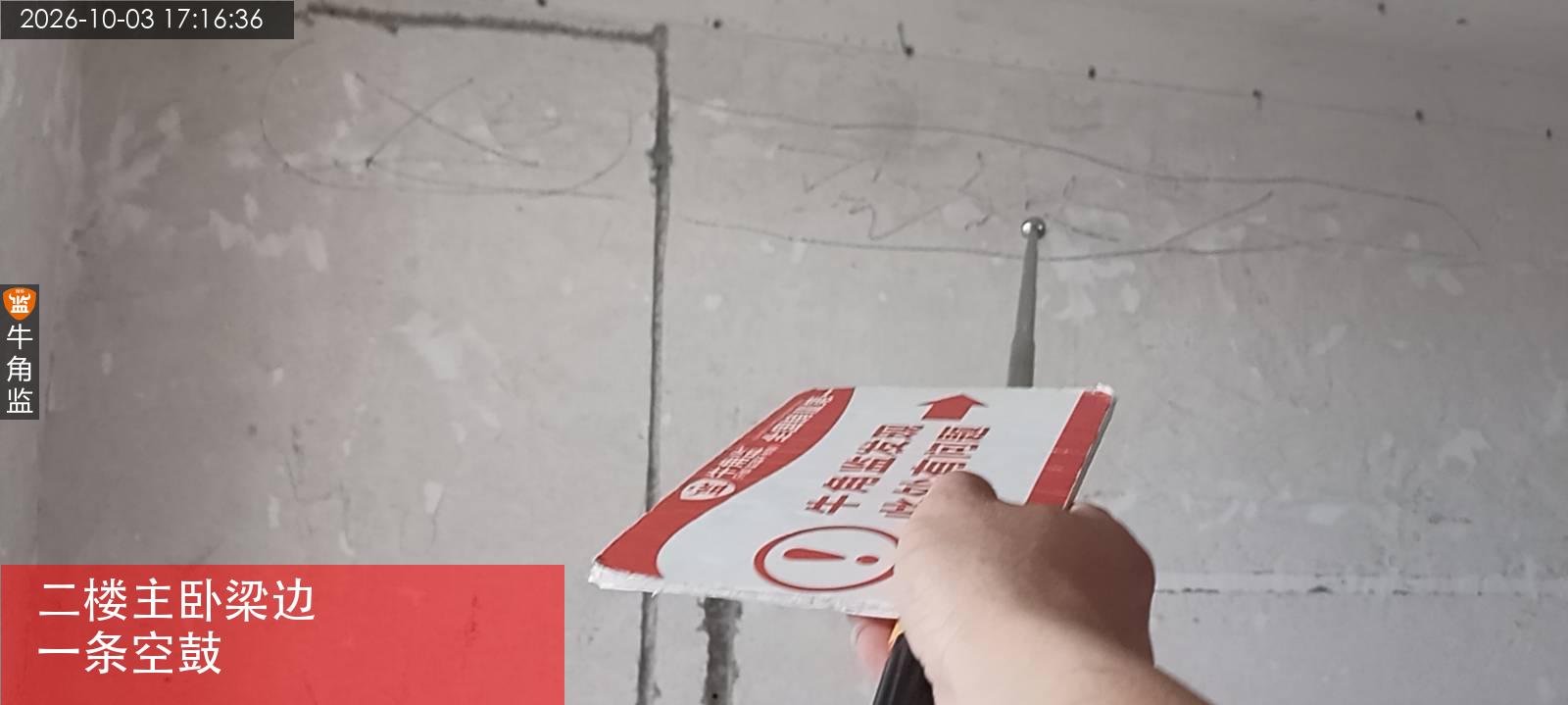

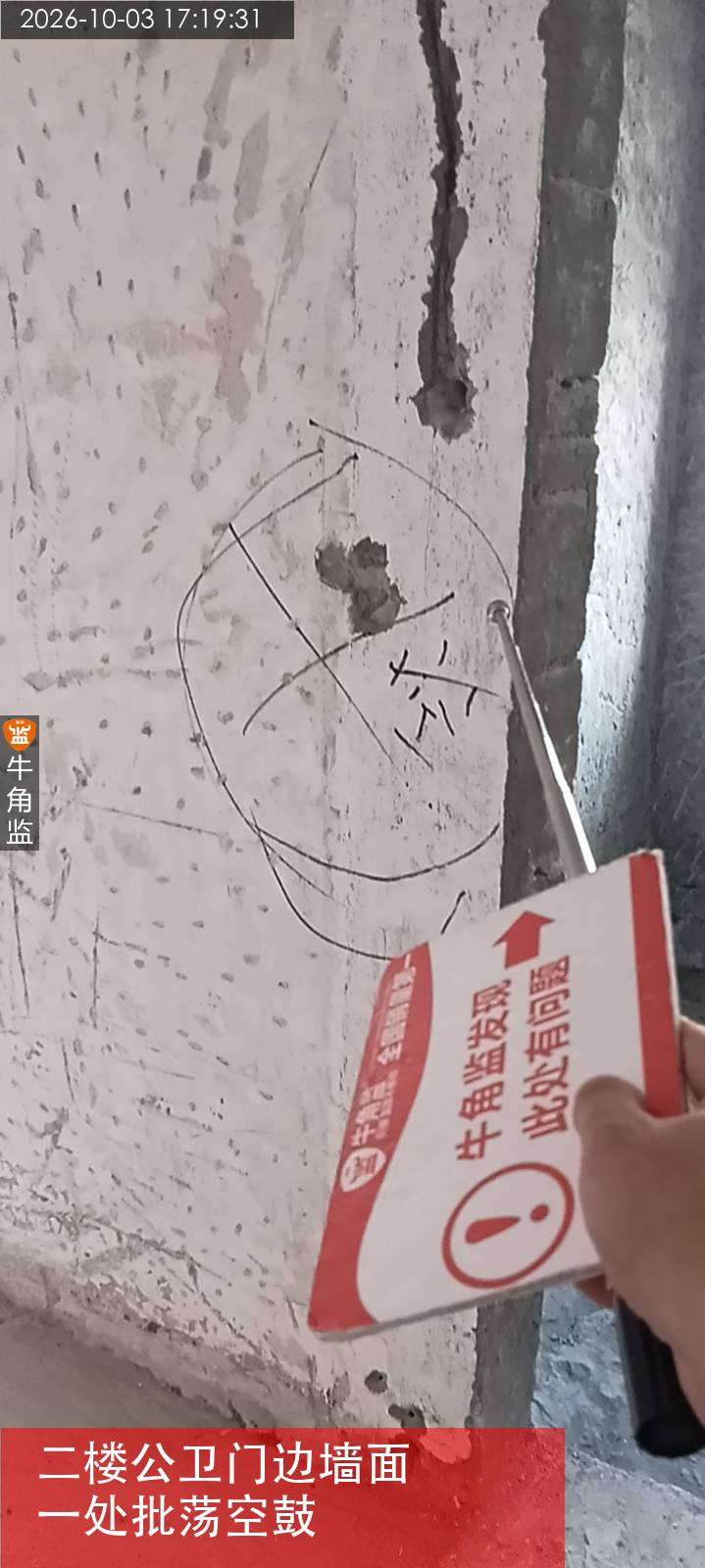

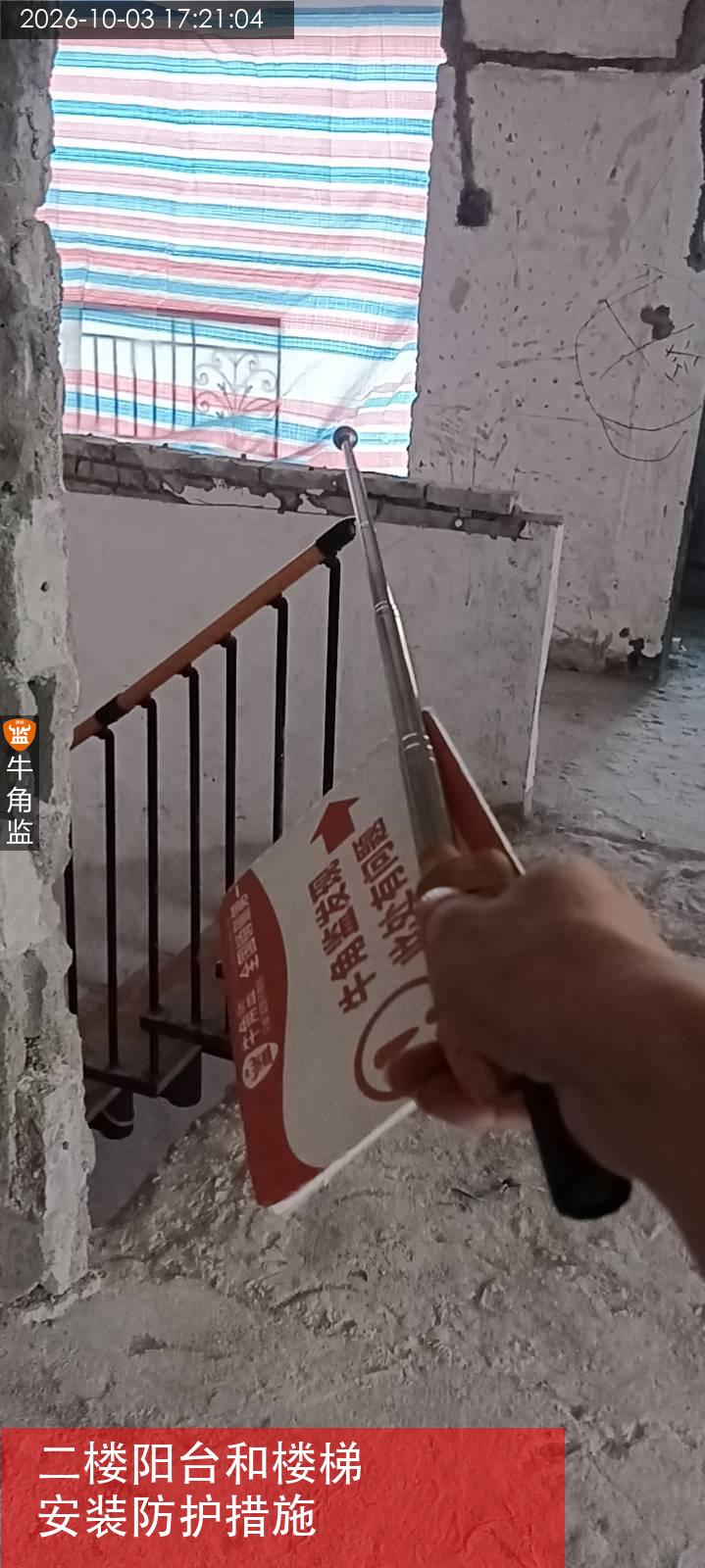

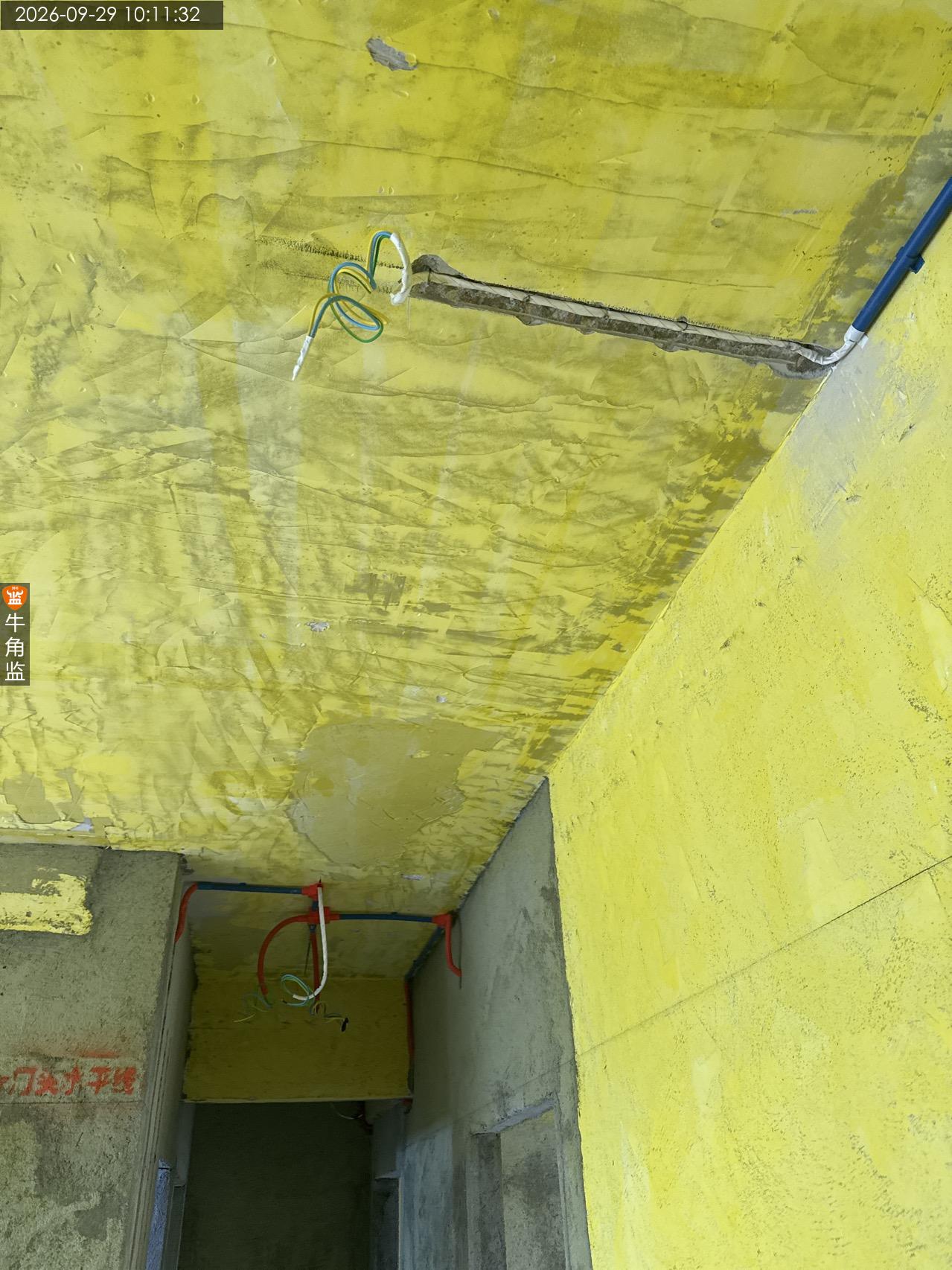

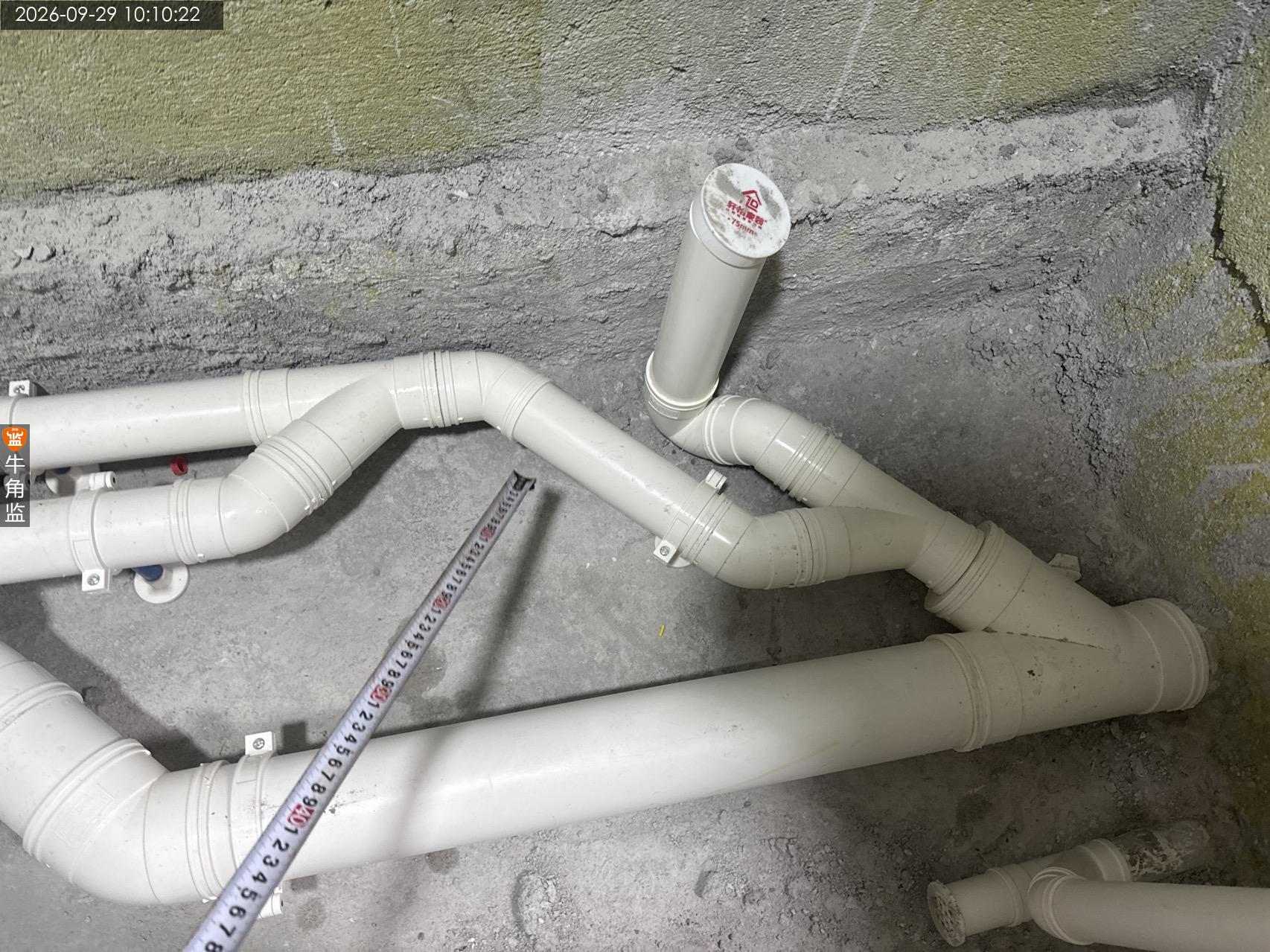

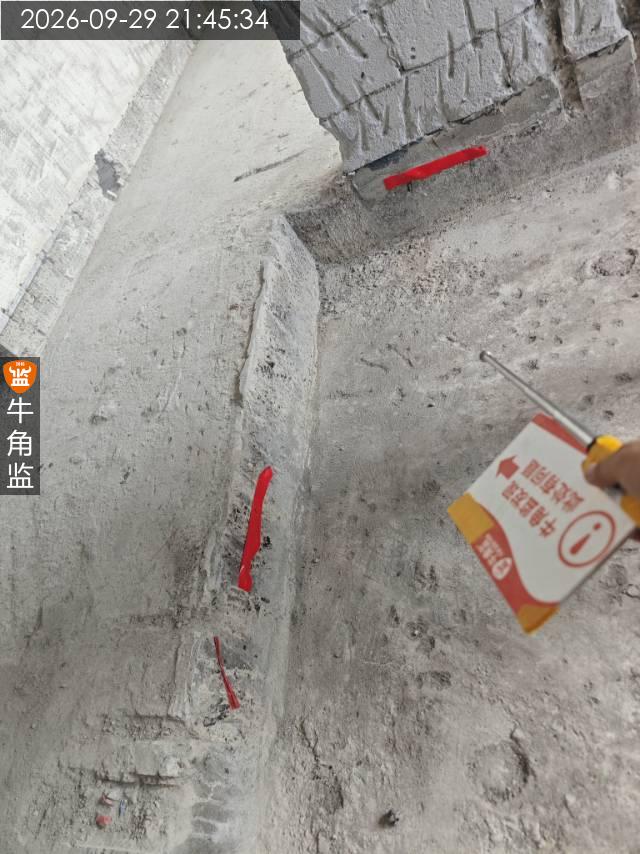

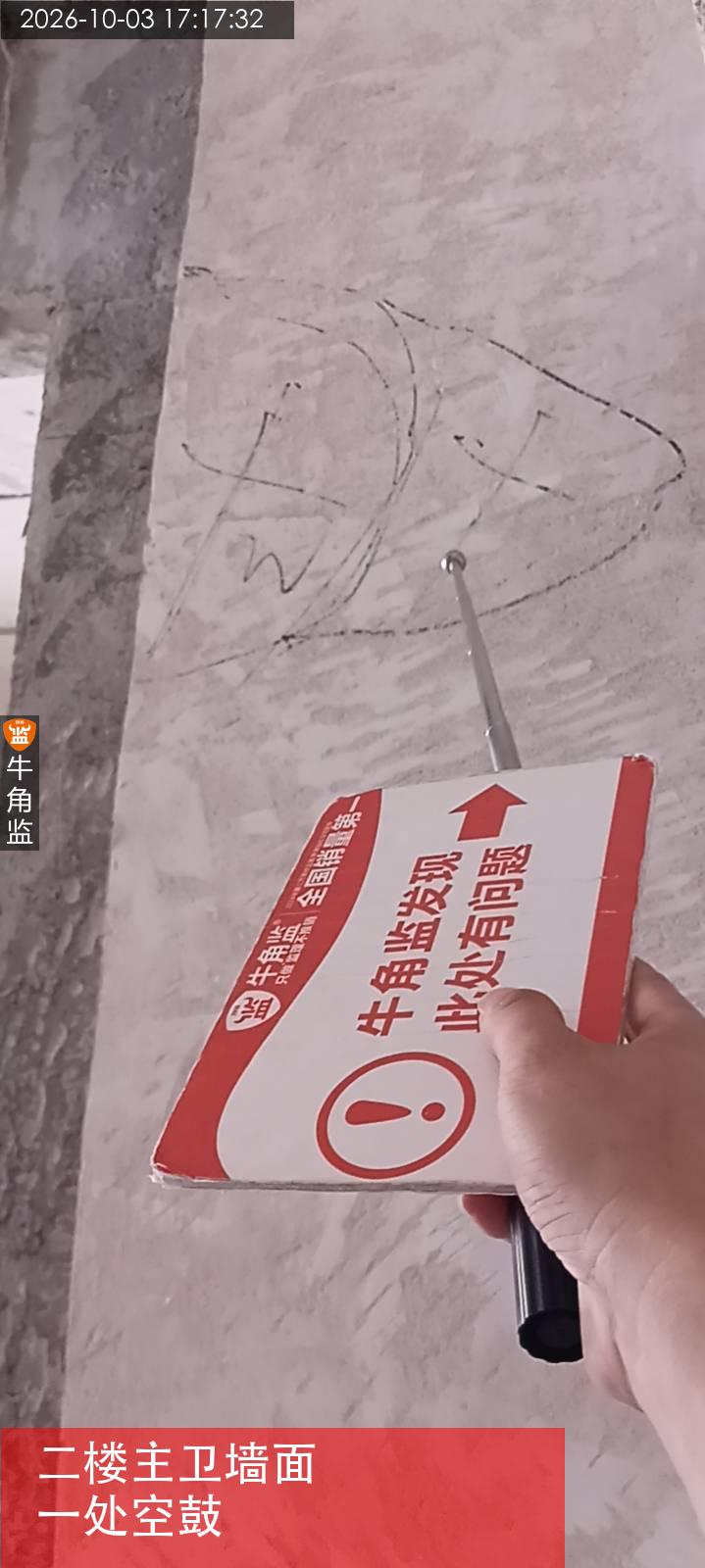

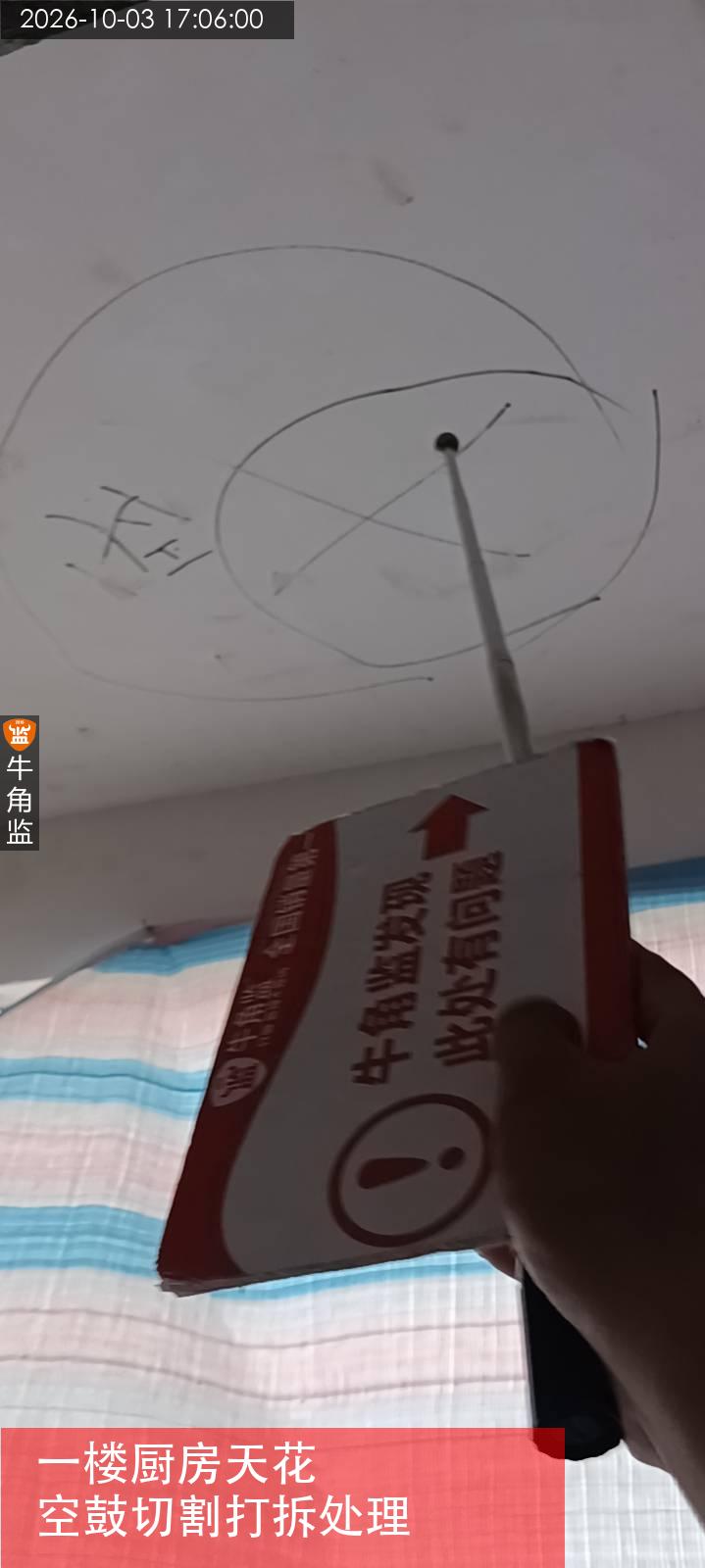

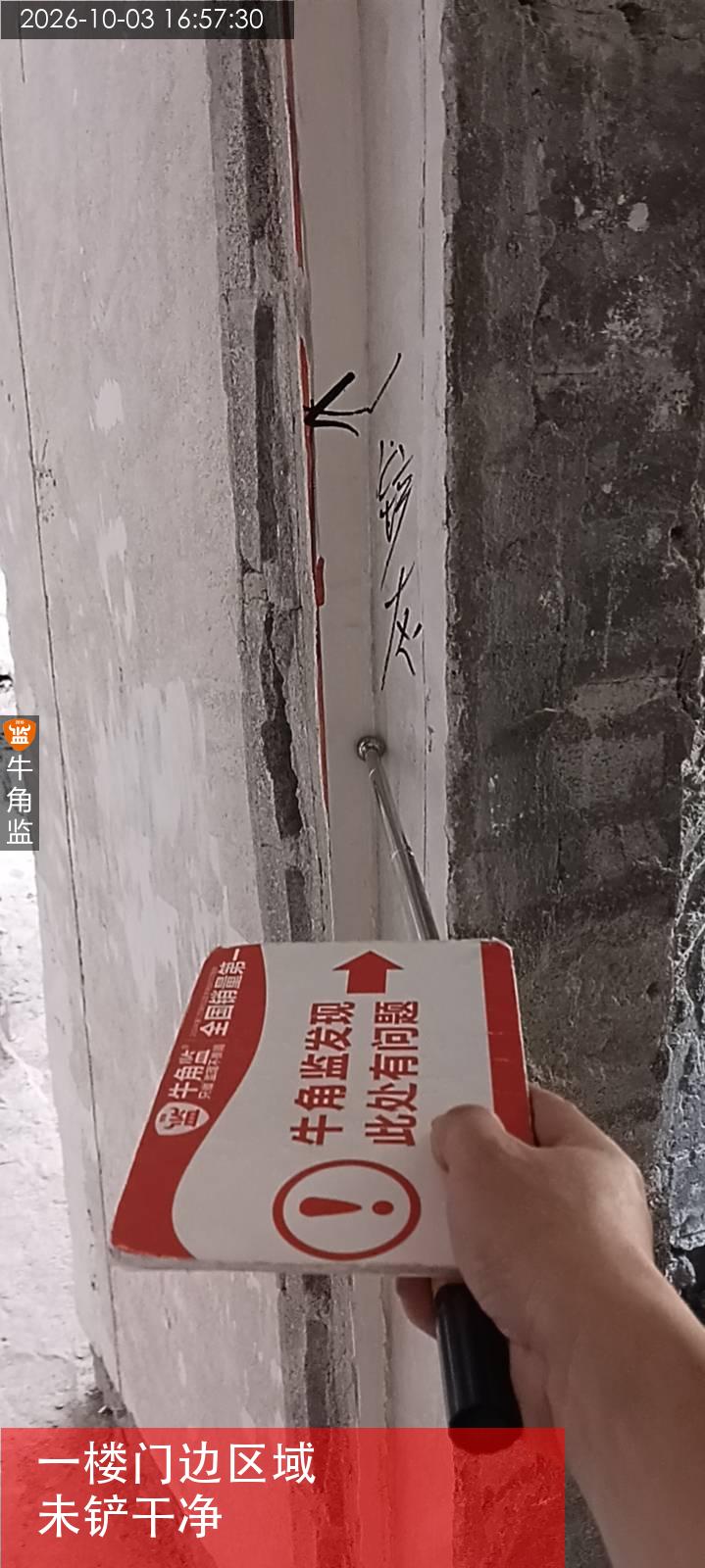

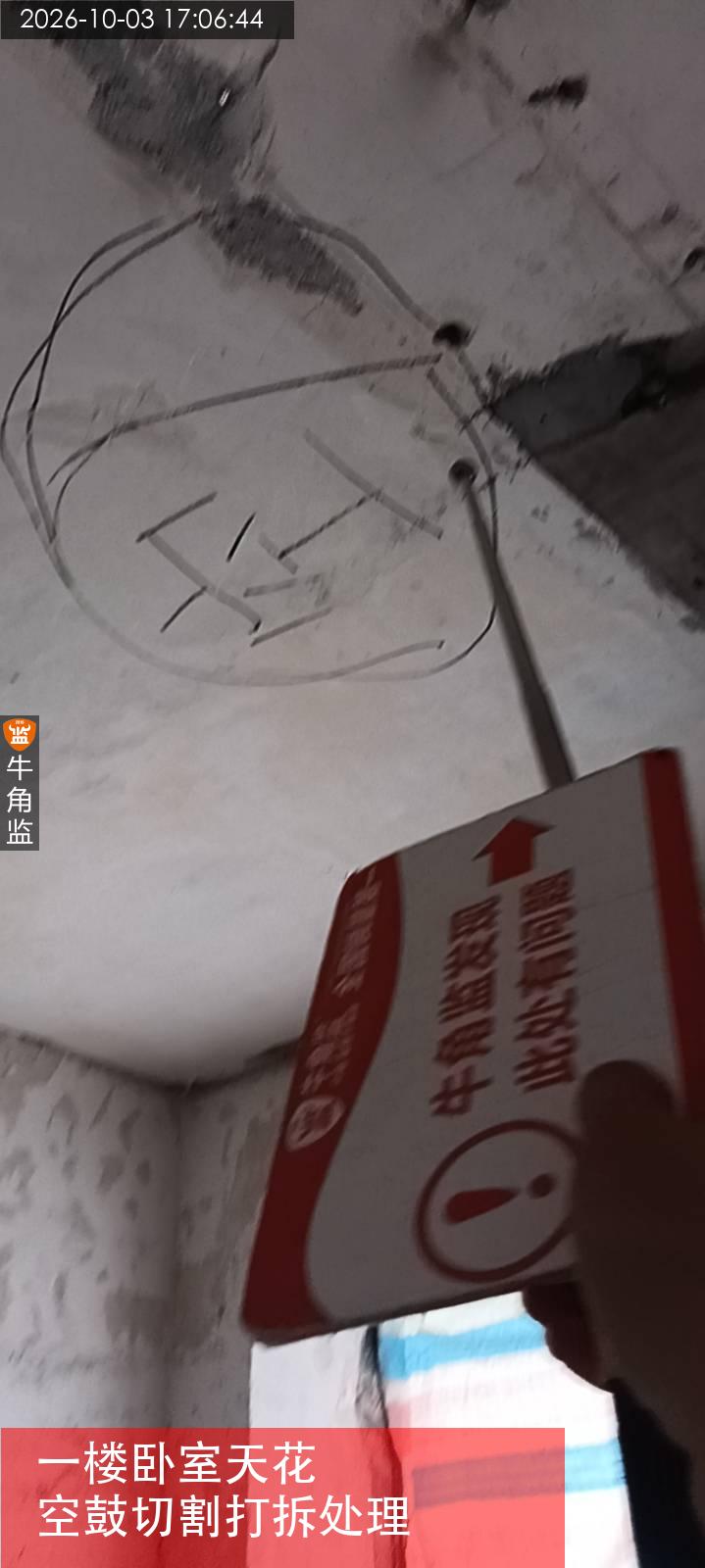

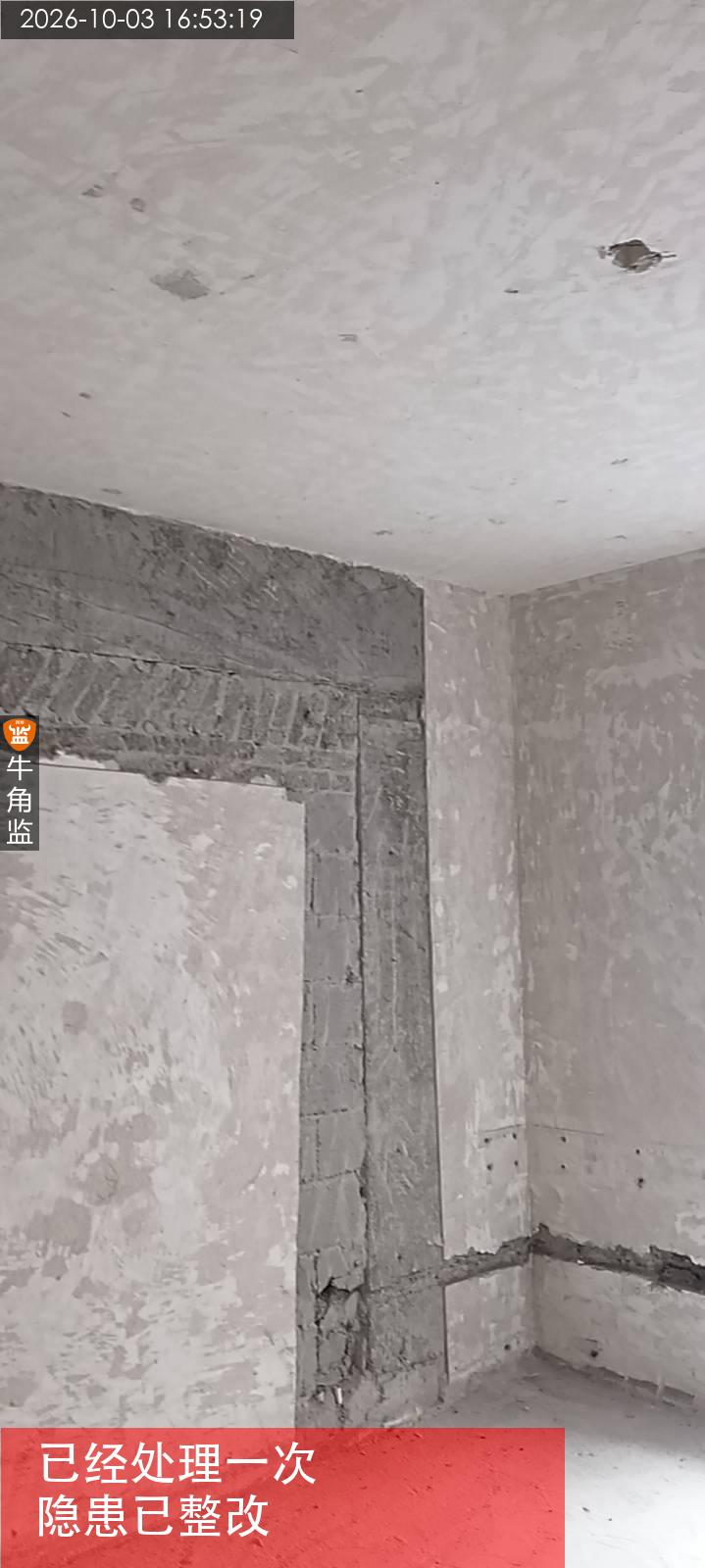

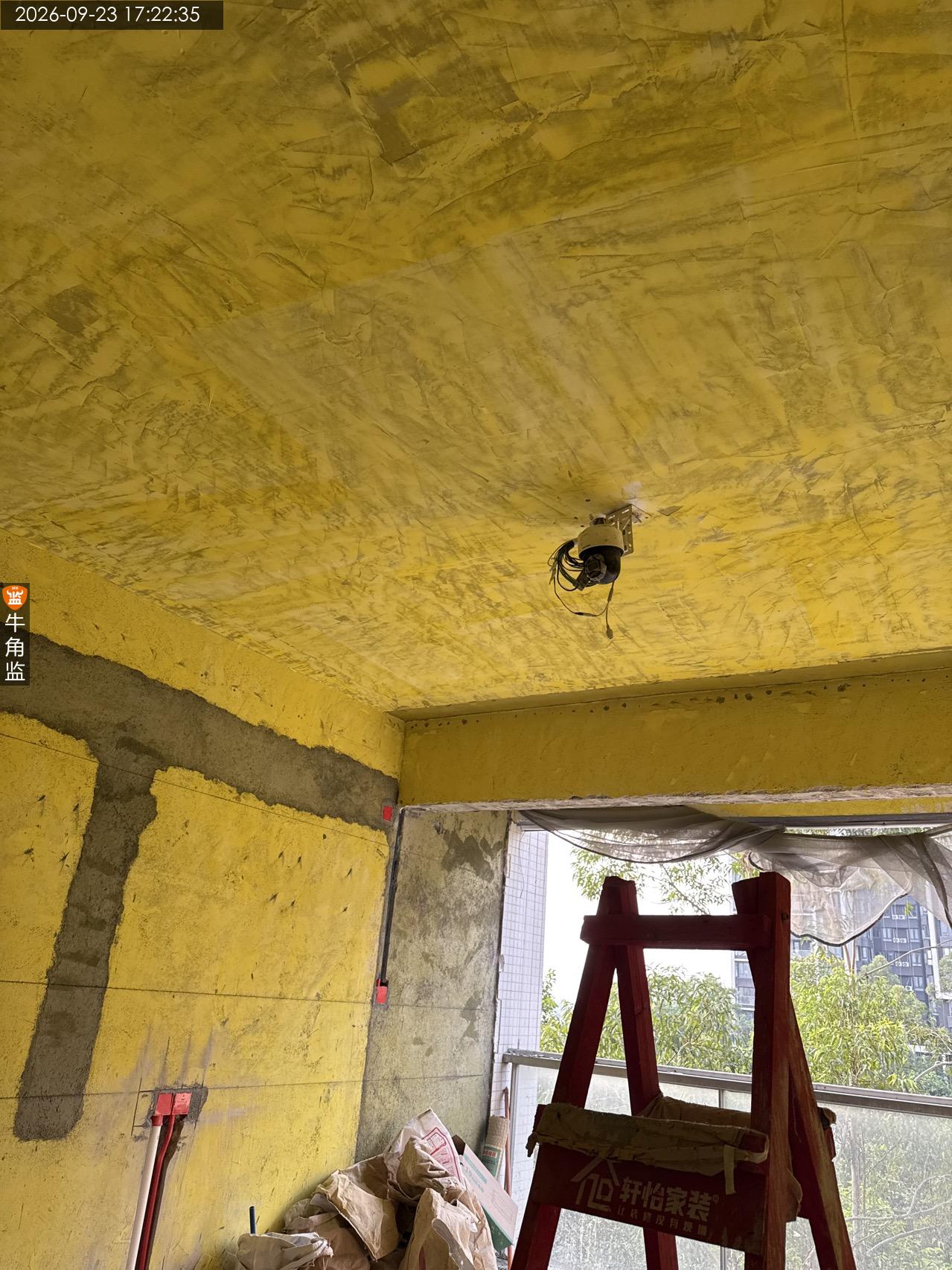

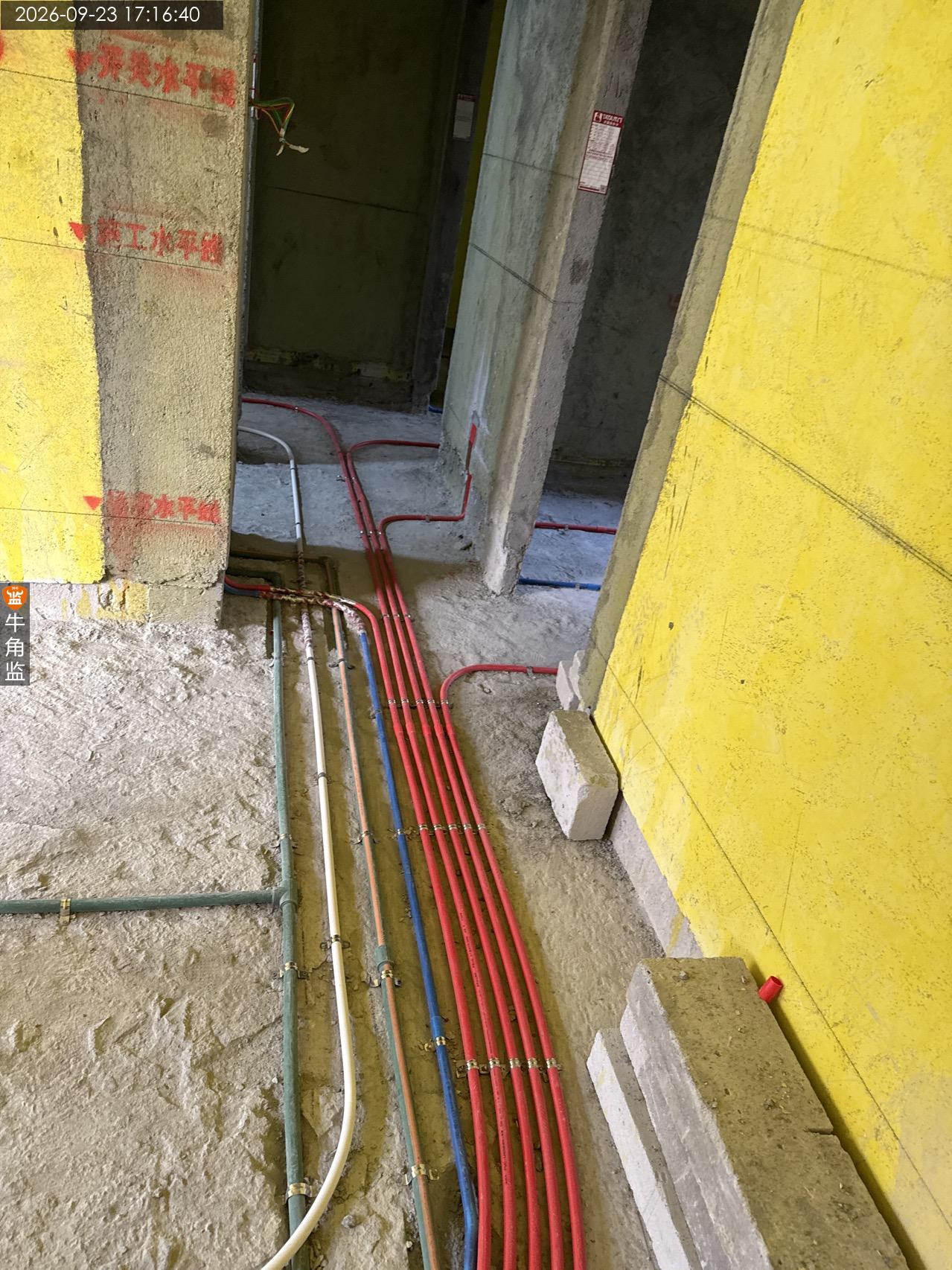

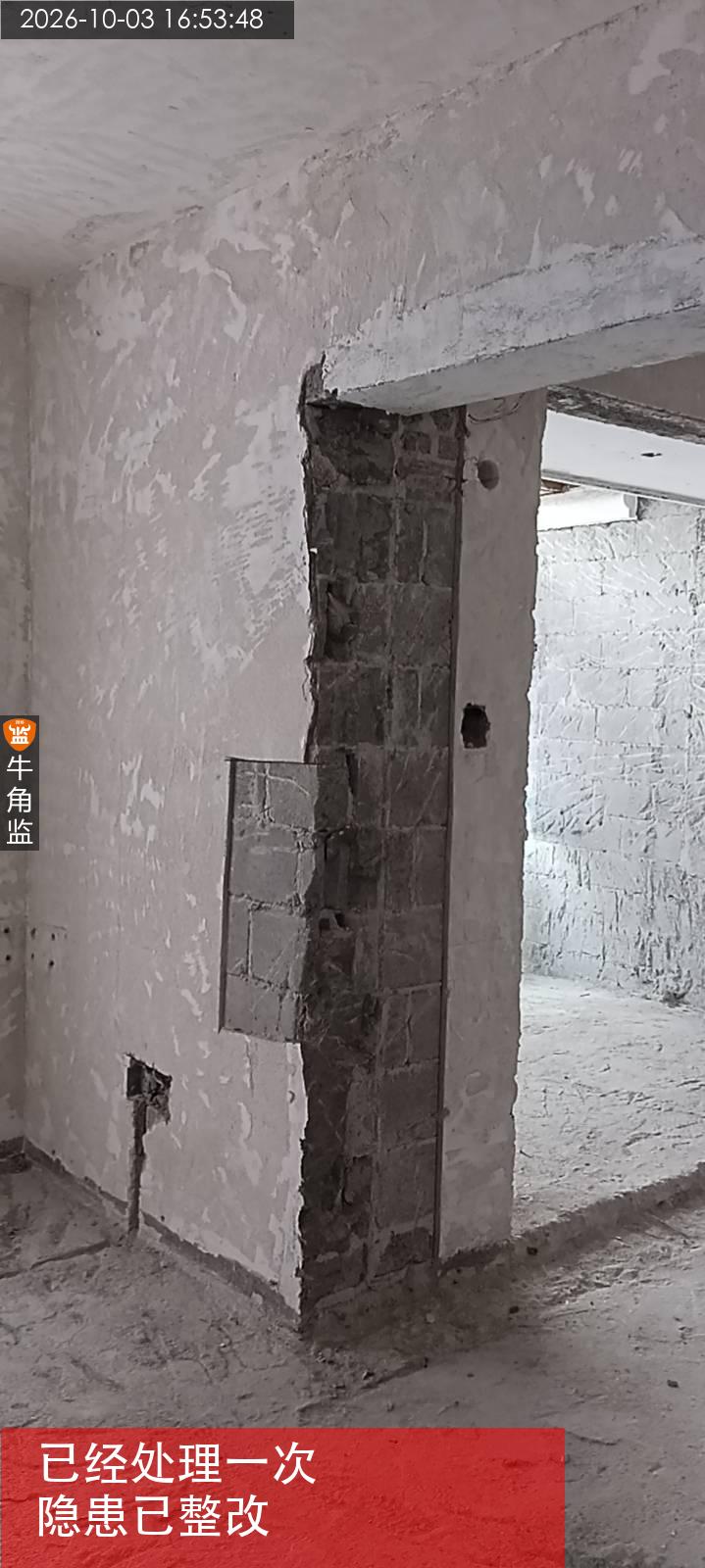

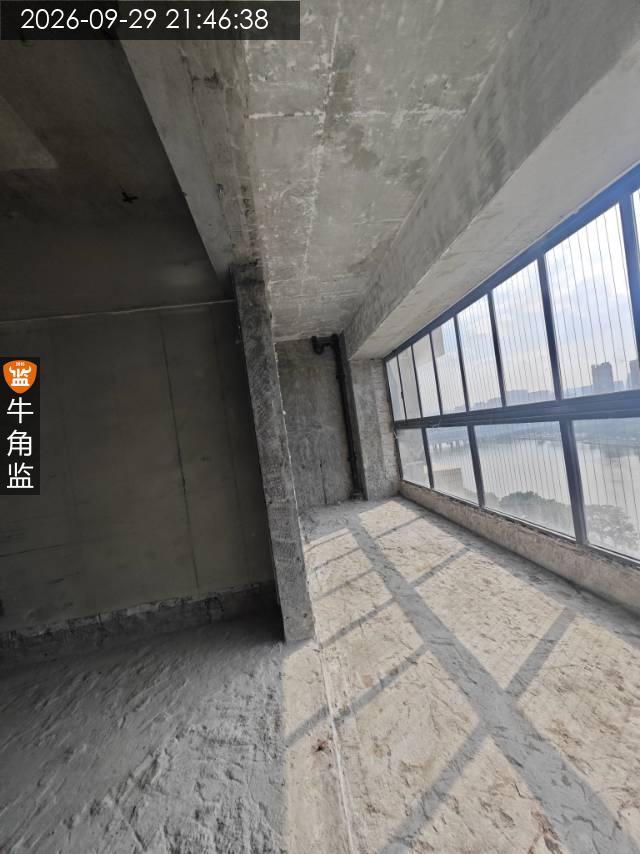

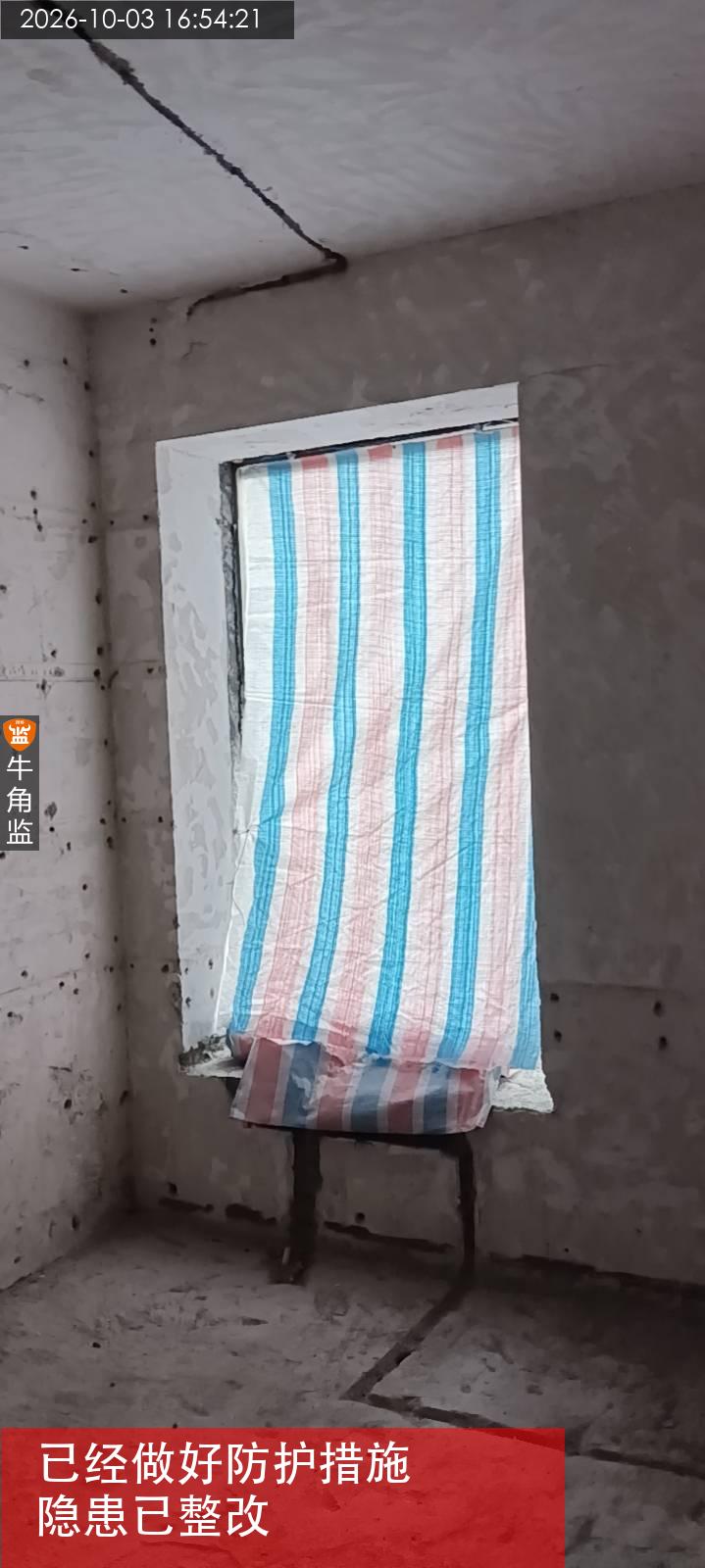

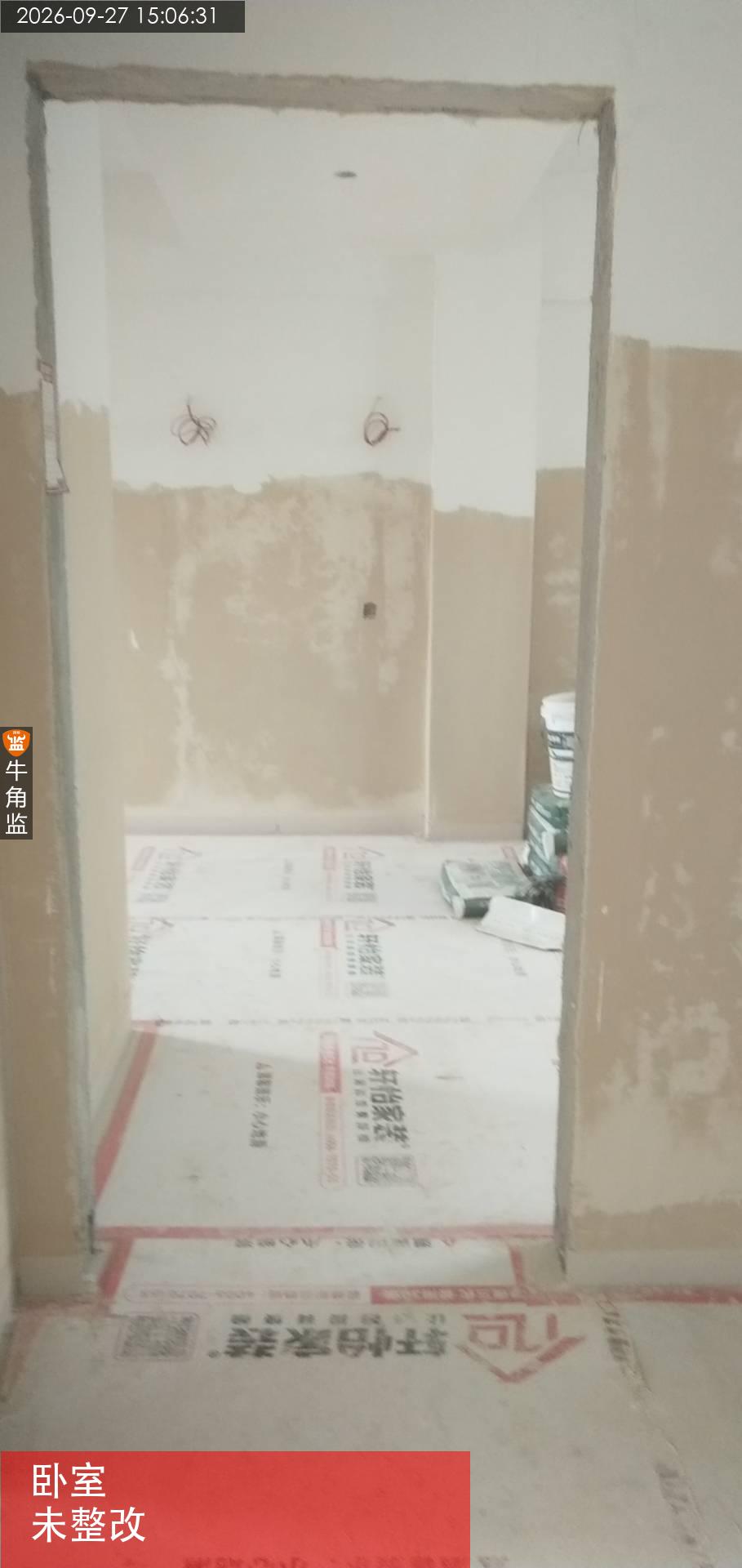

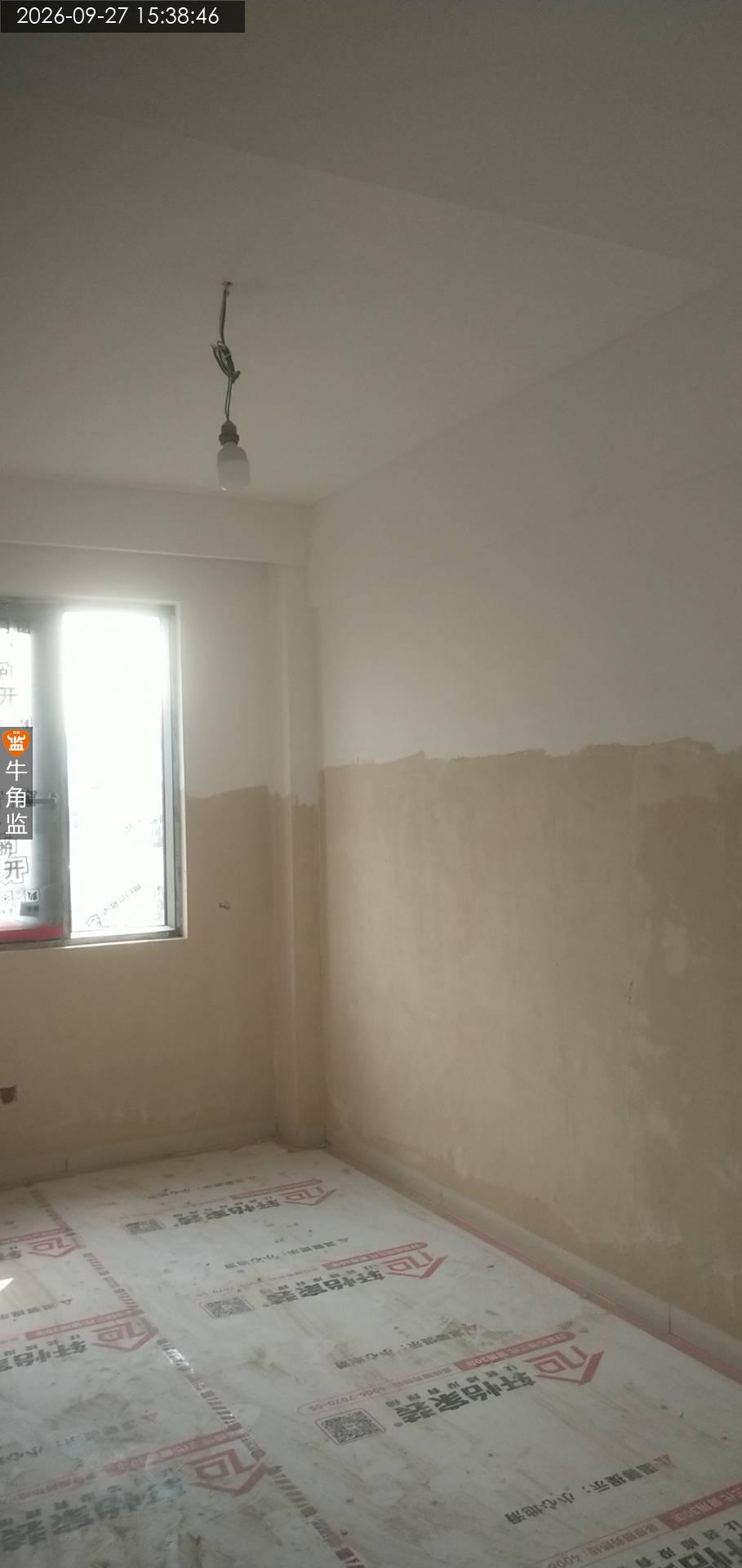

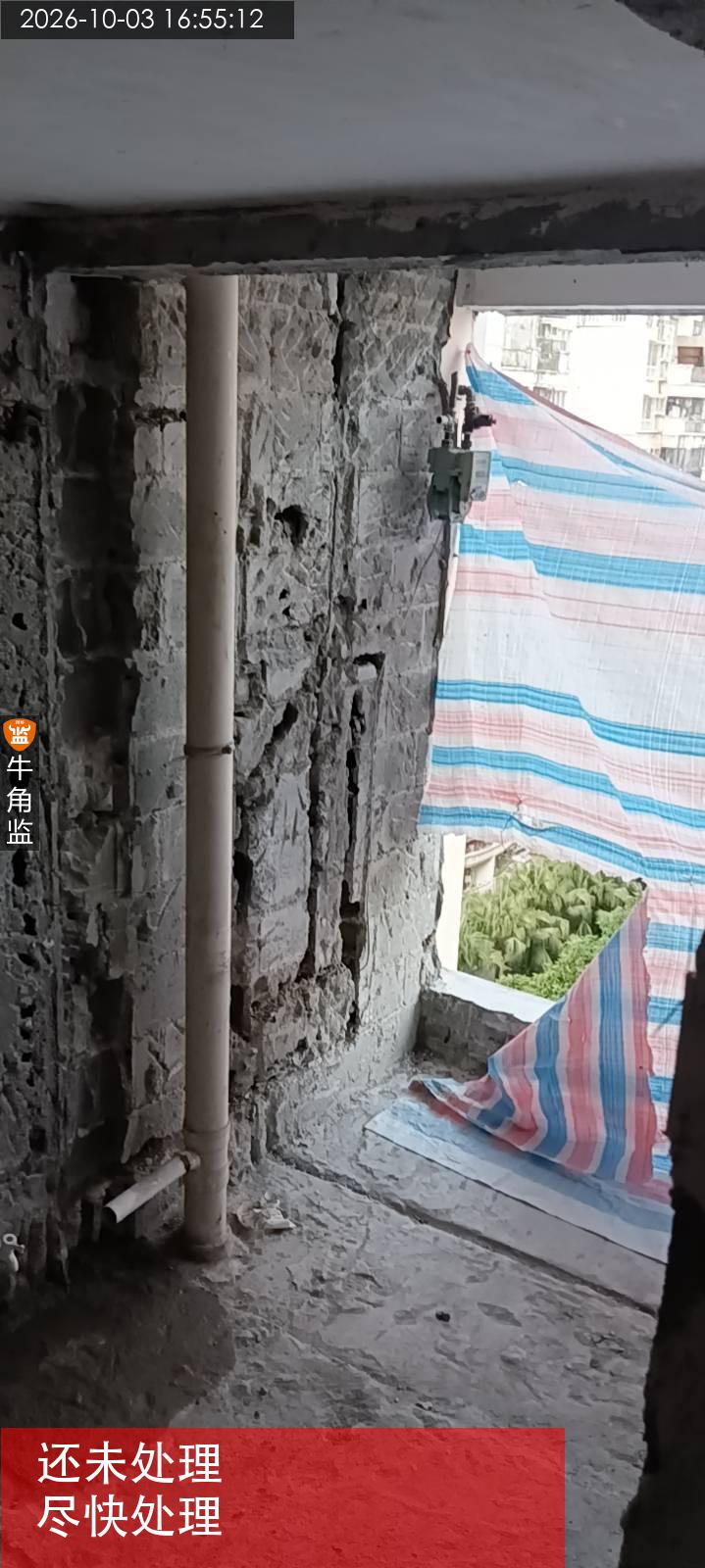

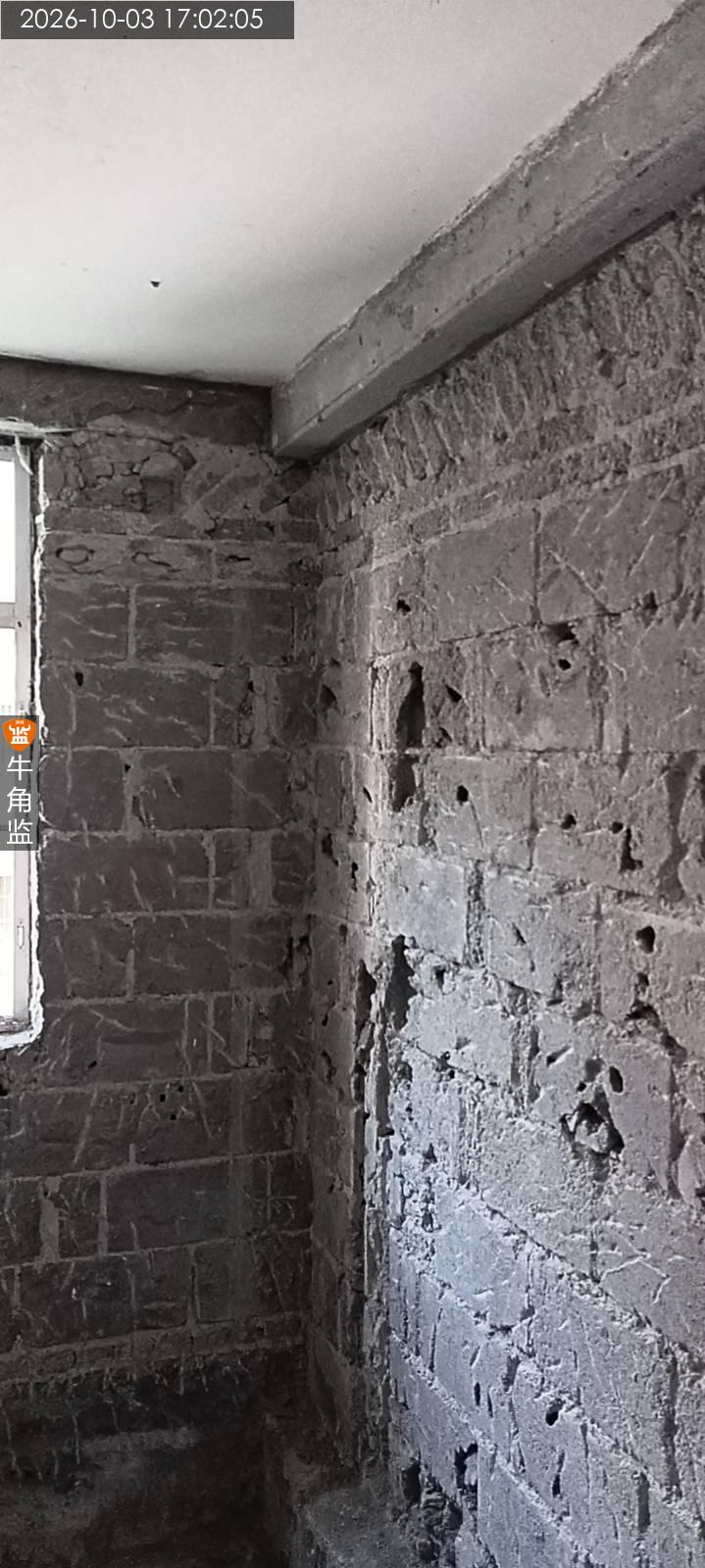

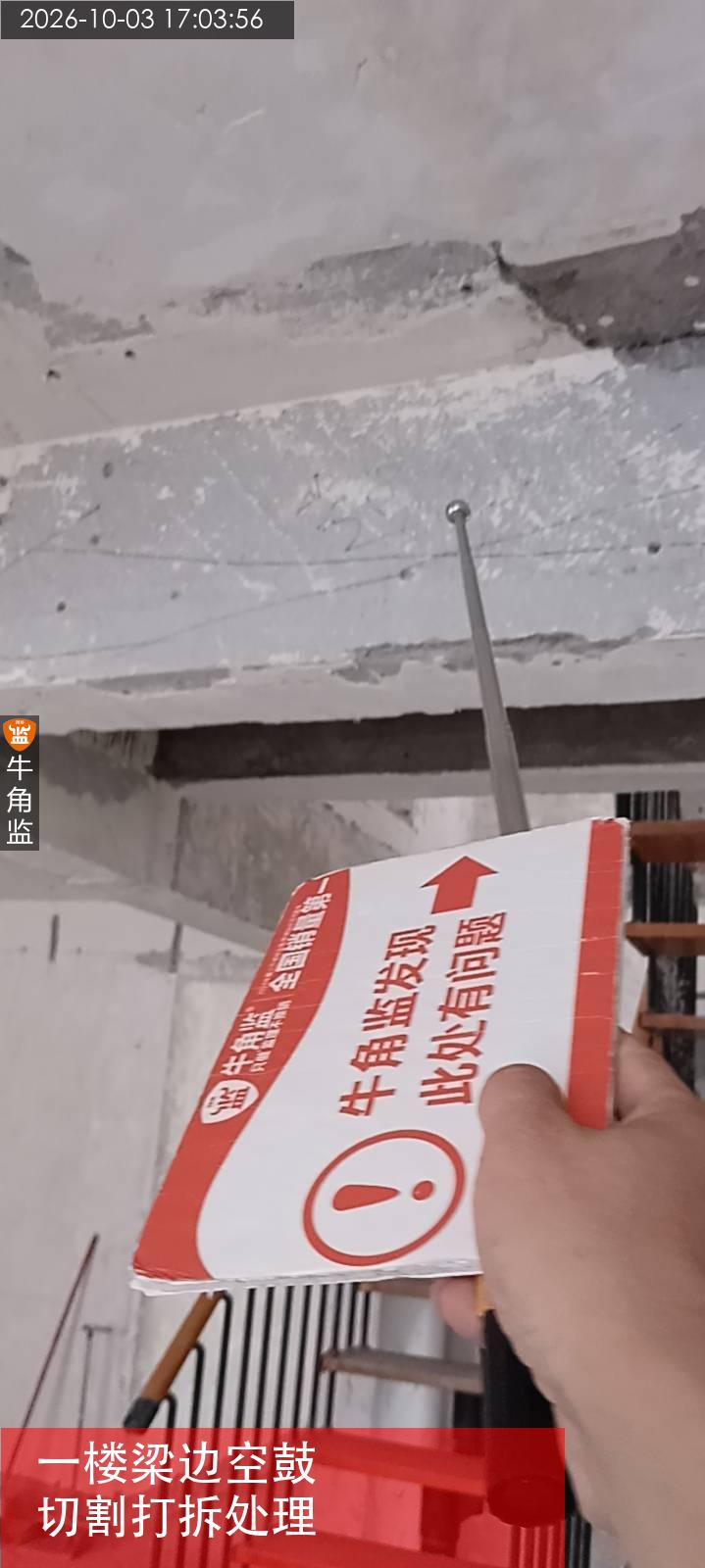

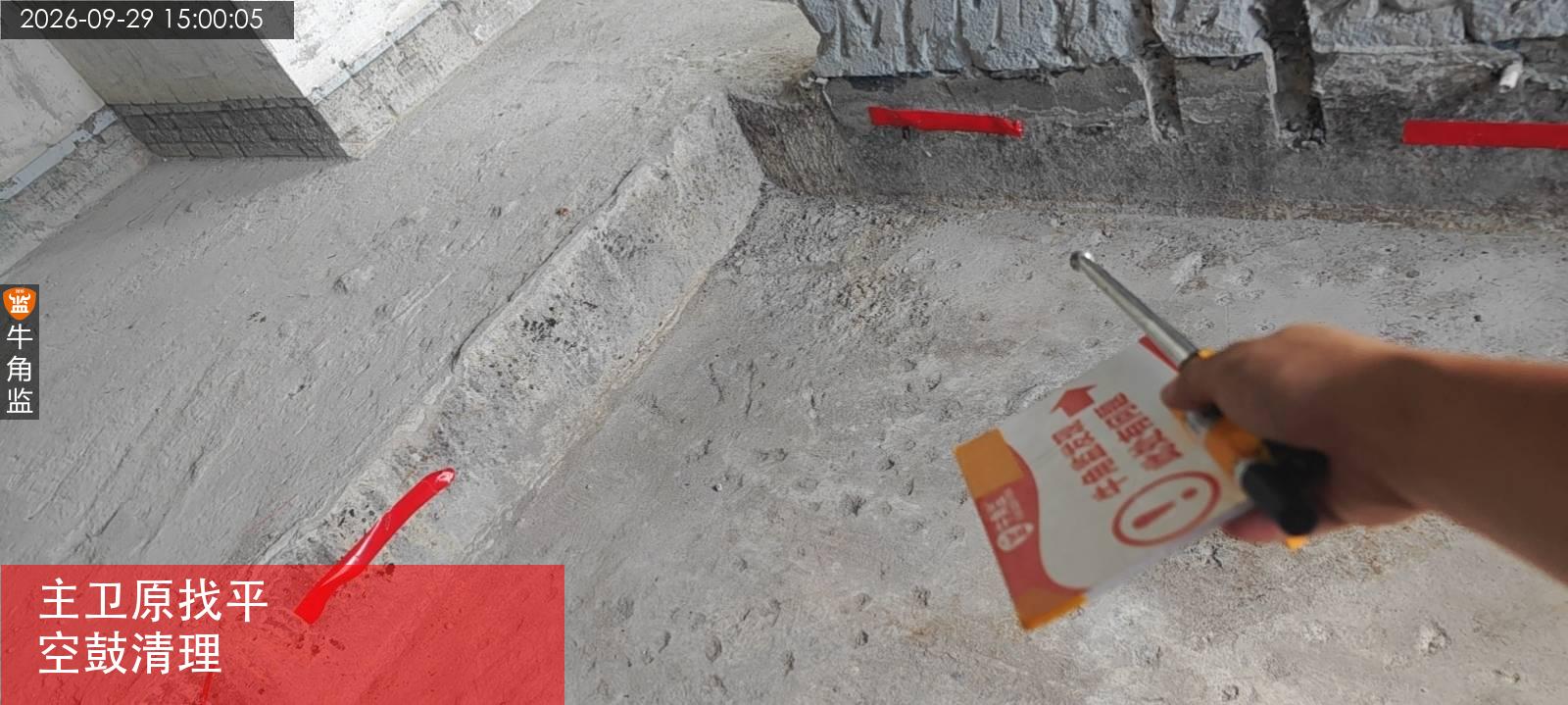

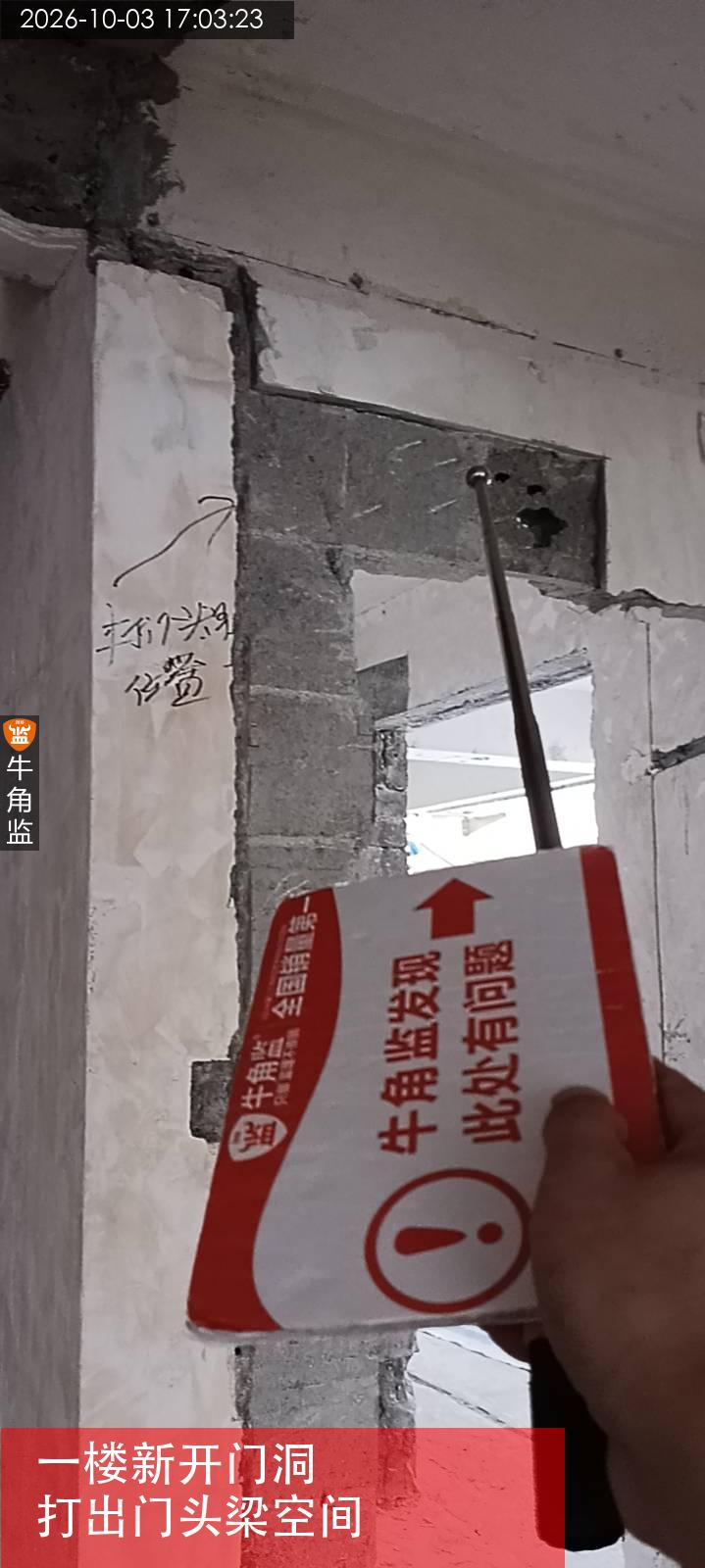

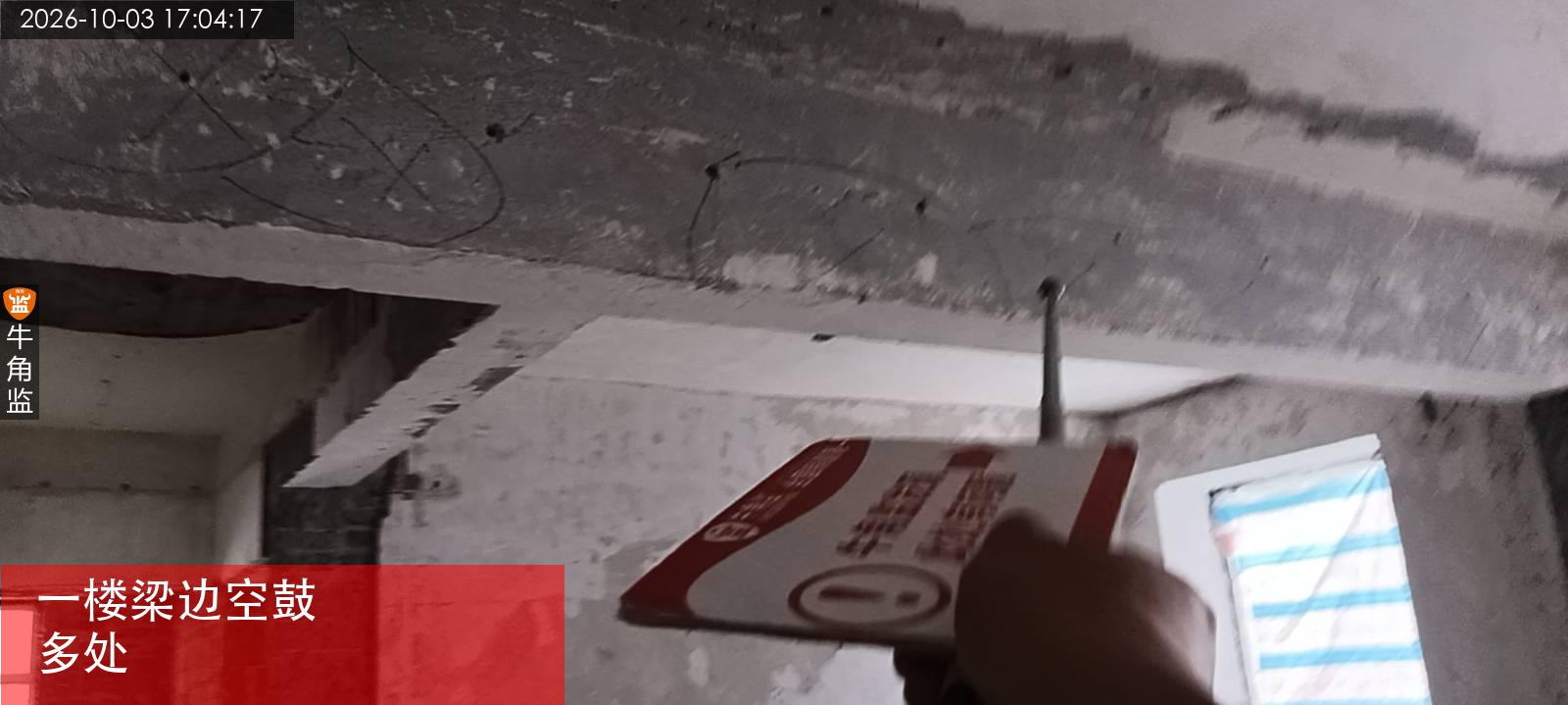

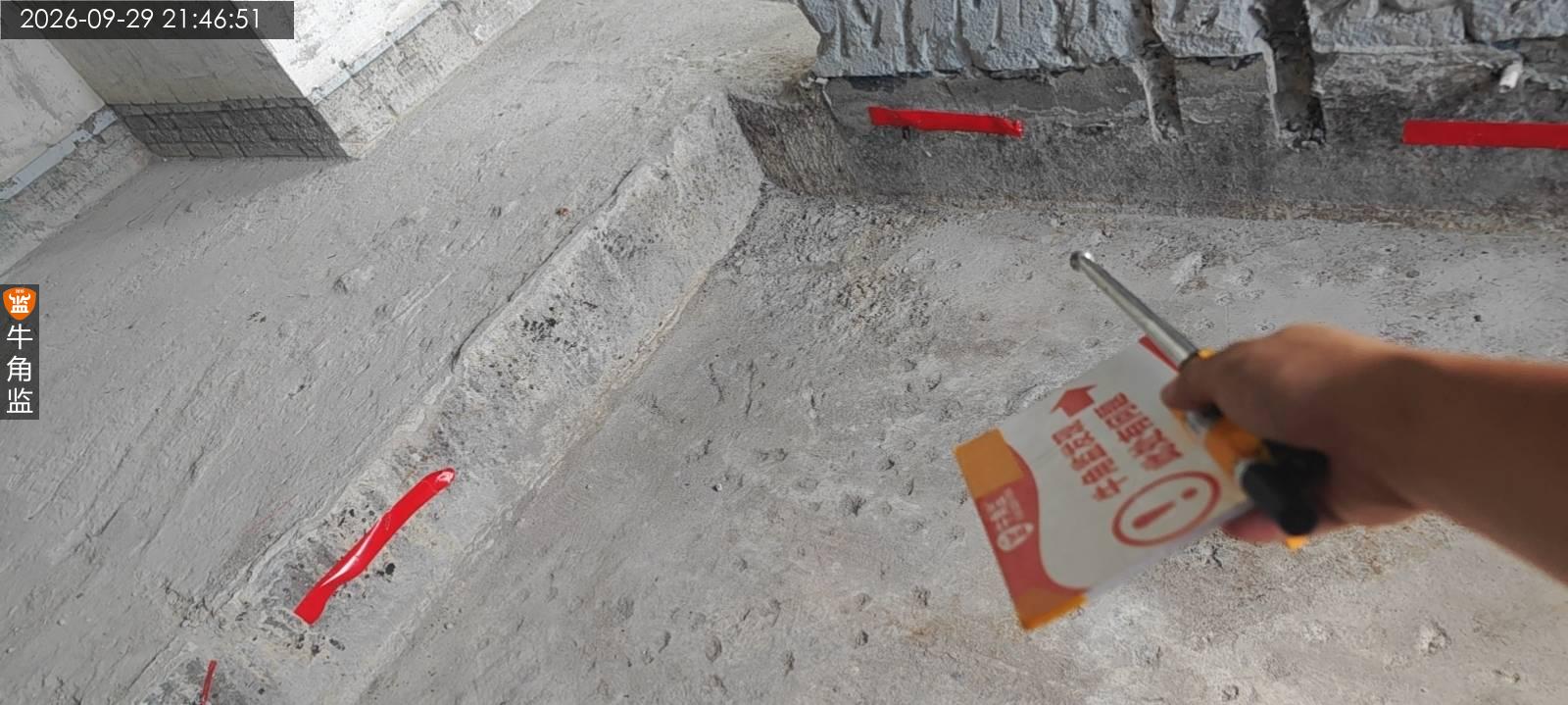

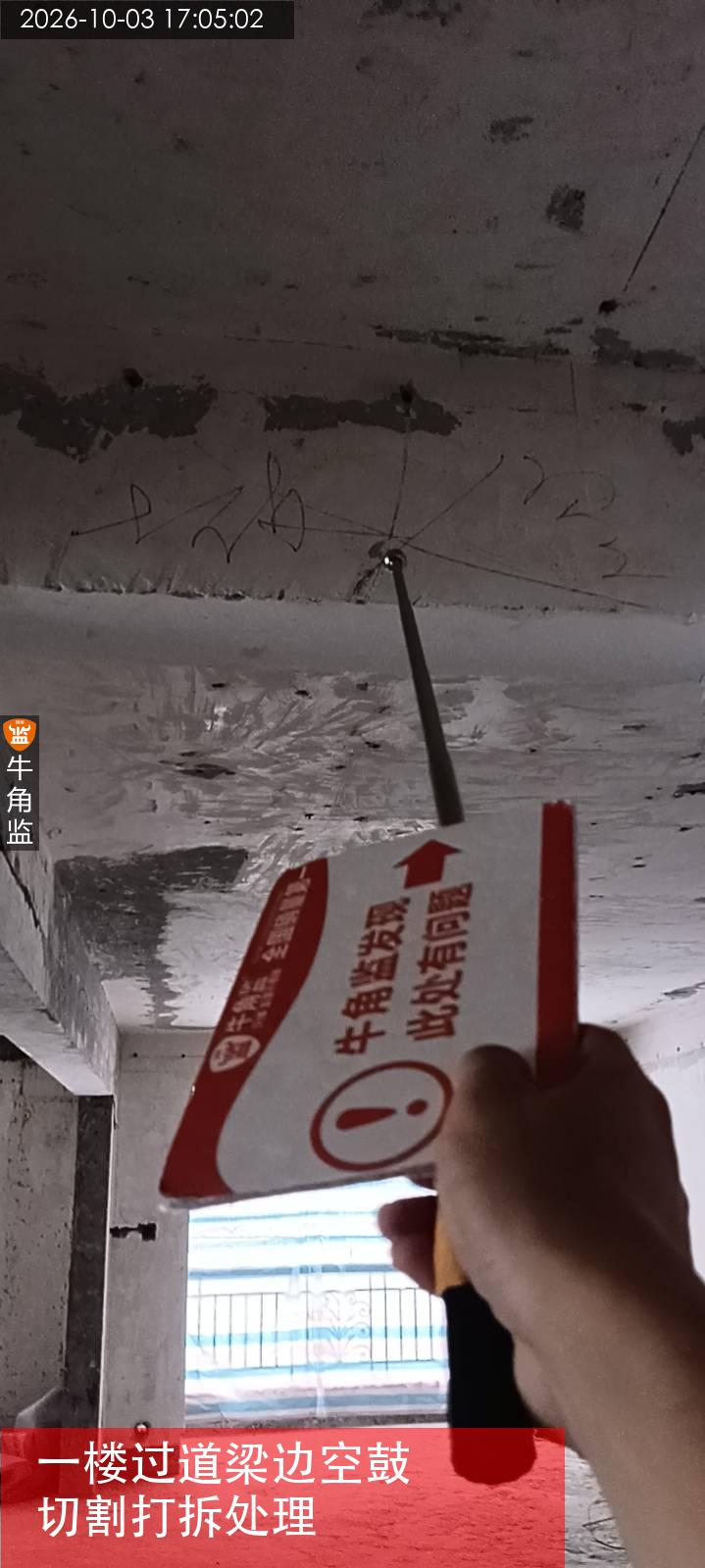

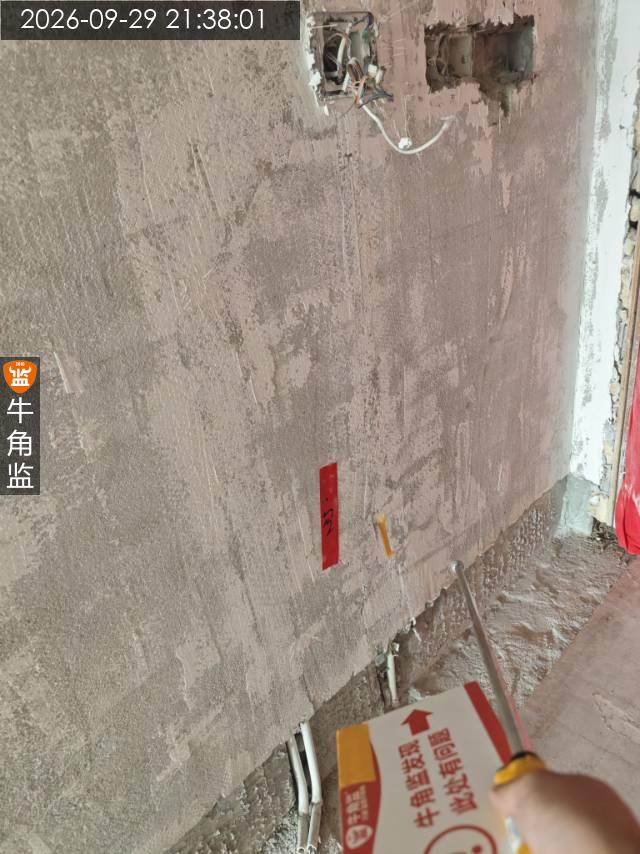

监理师总结 本次检查为打拆验收总结如下 一、本次检查内容及概述 现场无工人施工,本次主要检查打拆施工情况,所使用工具为空鼓锤,卷尺等。 二、往期隐患整改情况 往期隐患部分已经处理一次,今天发现问题,施工方及时整改。 三、本次检查发现问题: 1、一楼的过道梁边,一楼的卧室梁边,一楼的客餐厅梁边空鼓多处。一楼的厨房天花,一楼的卧室天花,一楼的客厅,阳台天花有多处空鼓。一楼卧室墙角一条空鼓。已经标记位置。;整改建议:现场沟通,要求施工方切割批荡打拆处理,按要求整改到位。 2、楼梯间区域,一楼门边区域,一二楼的墙面局部铲灰未铲干净,还有白灰。;整改建议:要求施工方继续铲灰处理,局部再修一下,按要求整改到位。 3、二楼楼梯安全措施未做好,二楼公卫阳台护栏安全措施未做好。二楼公卫门边一处批荡空鼓。二楼公卫梁边一处批荡空鼓。二楼主卫墙面一处批荡空鼓。二楼主卧梁边一条空鼓。二楼主卧阳台天花排水管周边批荡空鼓。;整改建议:沟通施工方,做好安全防水措施。天花墙面批荡空鼓,统一切割打拆处理,按要求整改到位。 四,后续施工建议注意事项 1、 确保砌筑的基层干净、平整、坚实,提前湿润基层,新旧墙体接口处需拆除至砖面层。 2.、砖在使用前要适当浇水湿润,避免吸收砂浆水分。 3、控制好砂浆的配合比,保证其和易性与强度。 4. 用水区域新砌墙体地梁打底高度不低于20公分,有地暖高度不低于30公分。 5、随时用工具检查墙体的垂直度与平整度,及时调整。 6、准确预留门窗洞口等位置,尺寸要符合要求。 7、砌筑需要做好植筋 间距不超过50公分 必须使用植筋胶。 8、砌墙前注意先做好砌筑交底。 9、如果进行水电交底 需要通知所有厂家到场进行交接。 10、建议使用预拌浆砂浆。

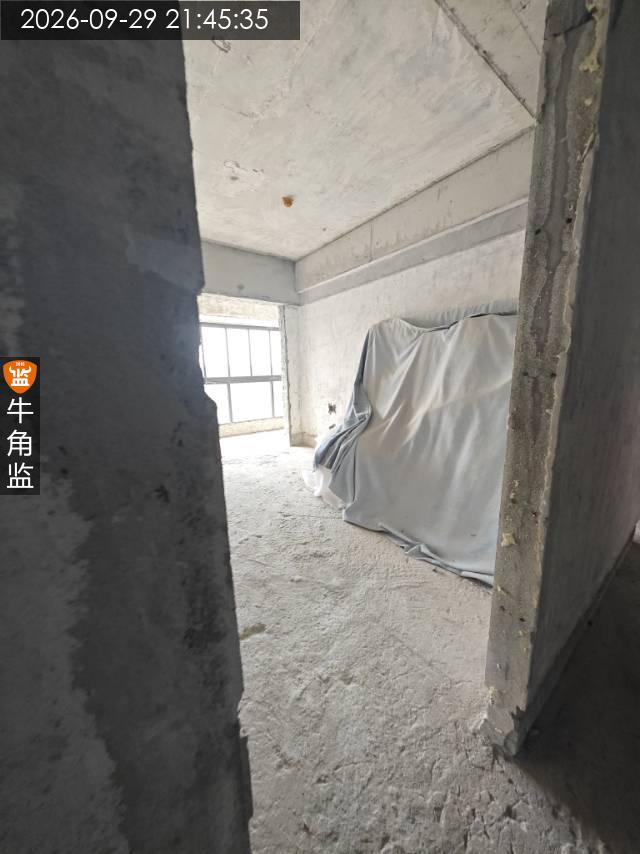

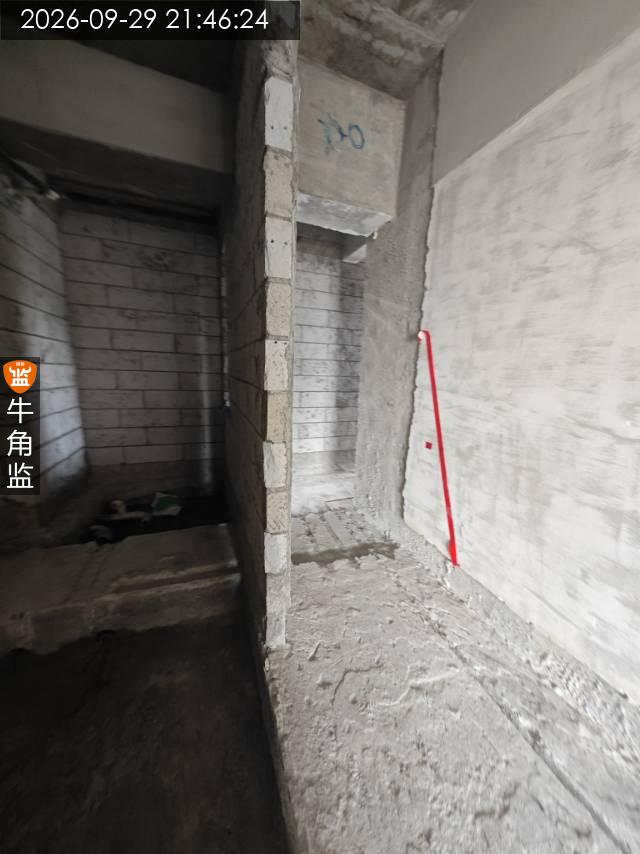

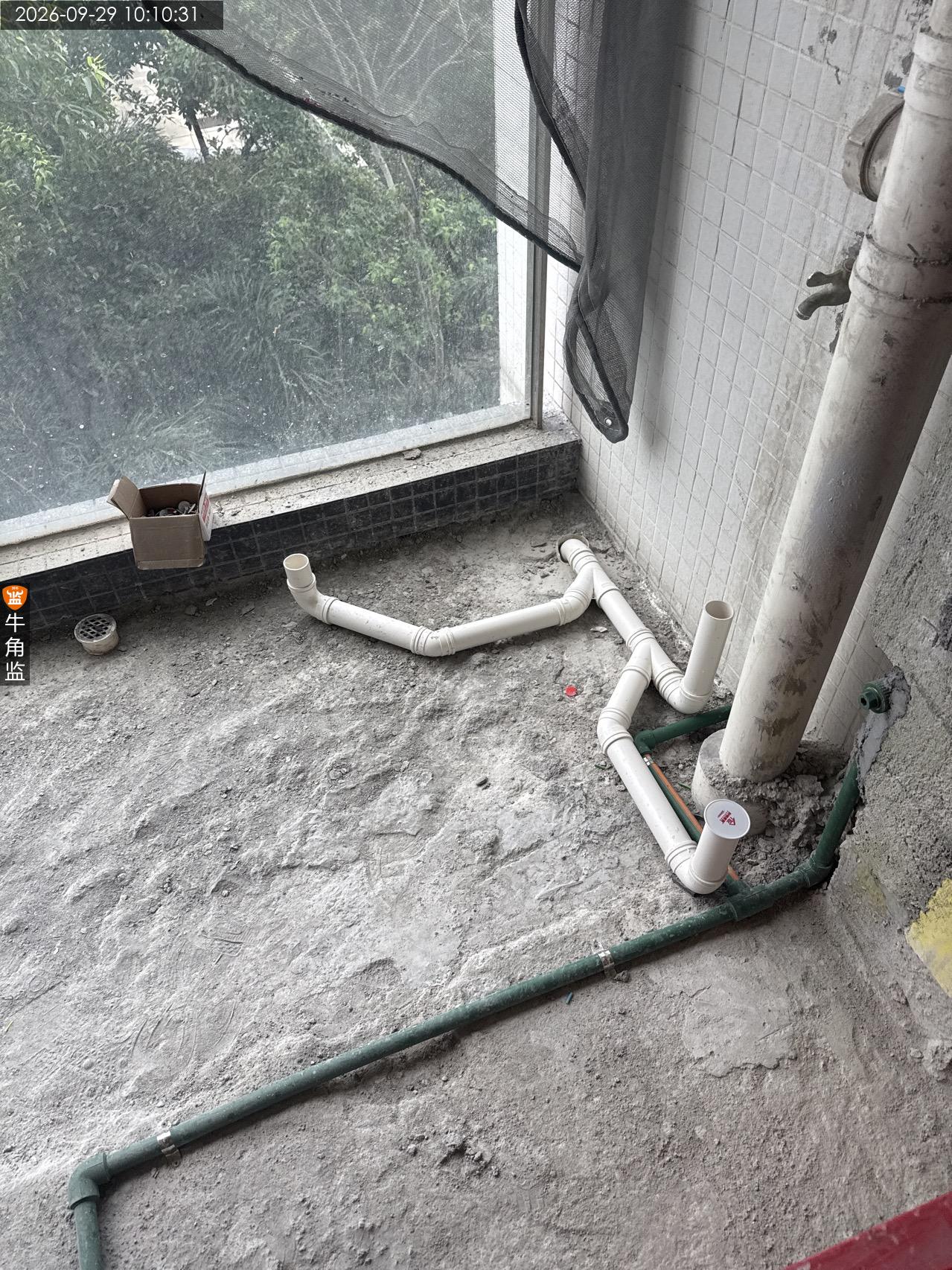

2026-10-03
荔湾区金********6638
设 计 师:未知
施工队长:吴工
工地面积:220.00㎡
装修总价:0.00
本次评价:B
本次评语:

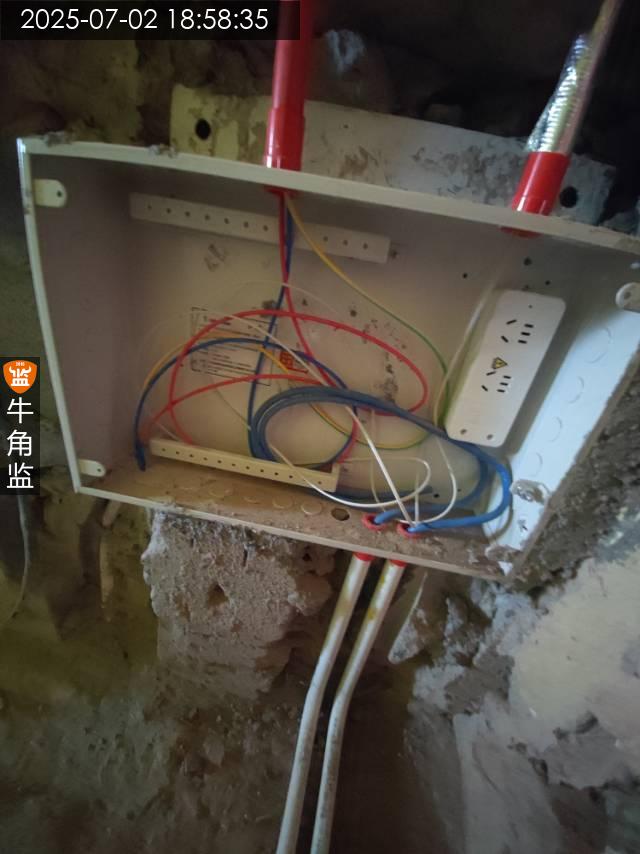

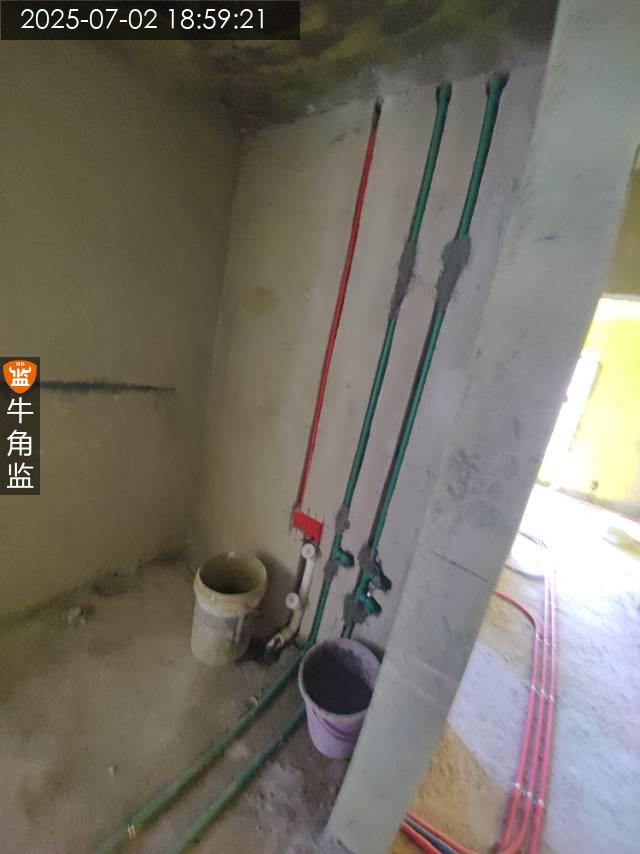

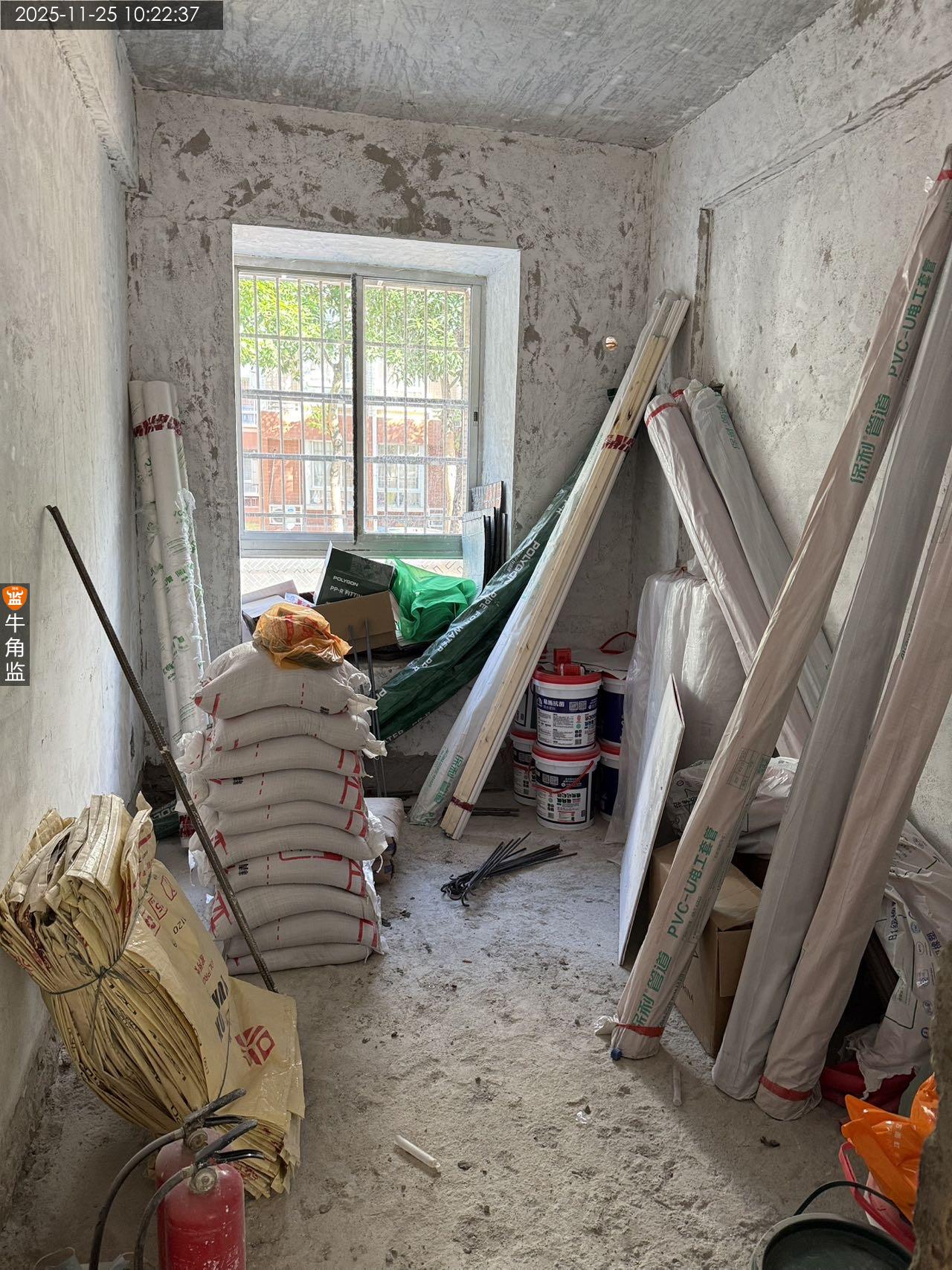

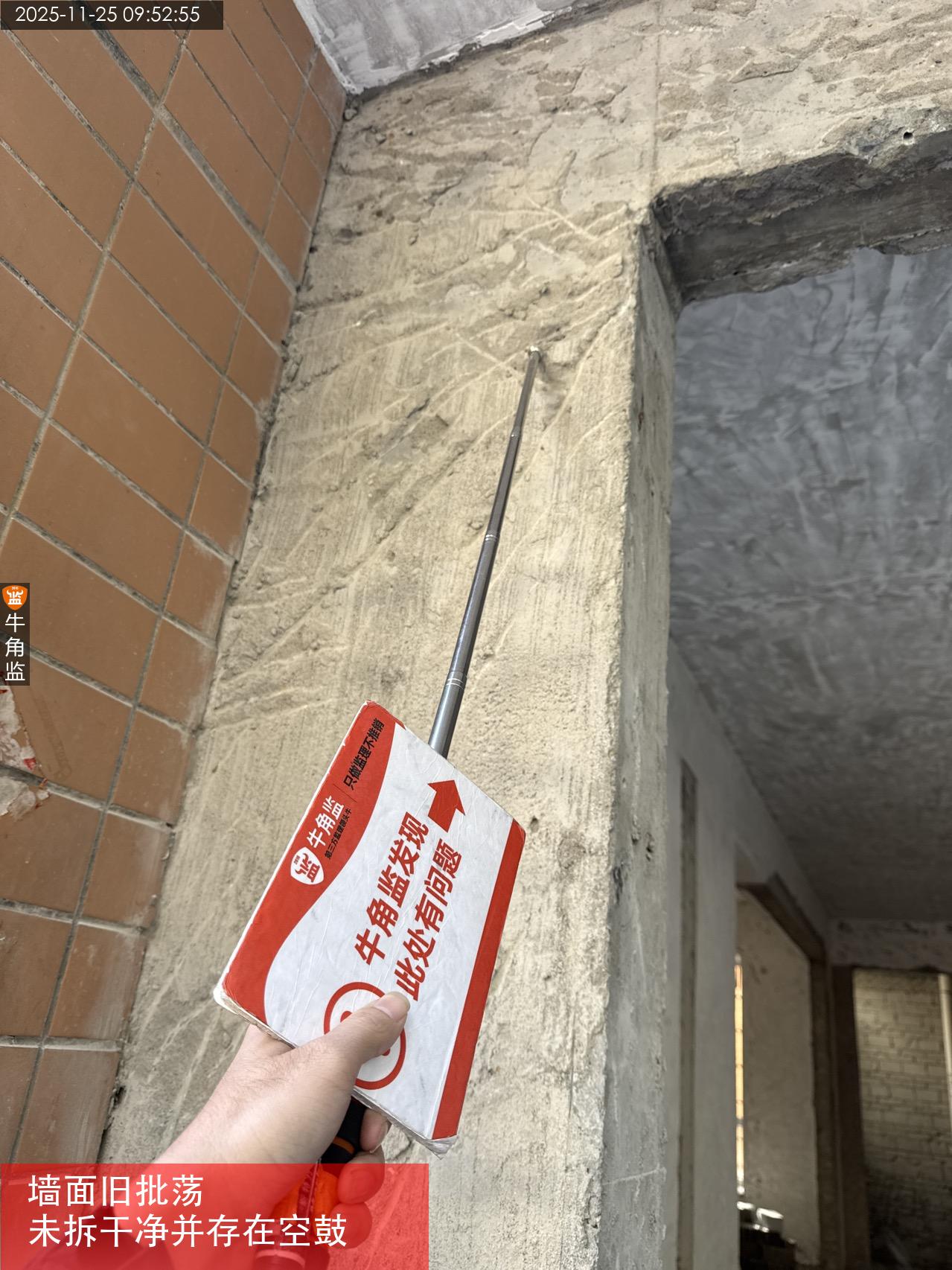

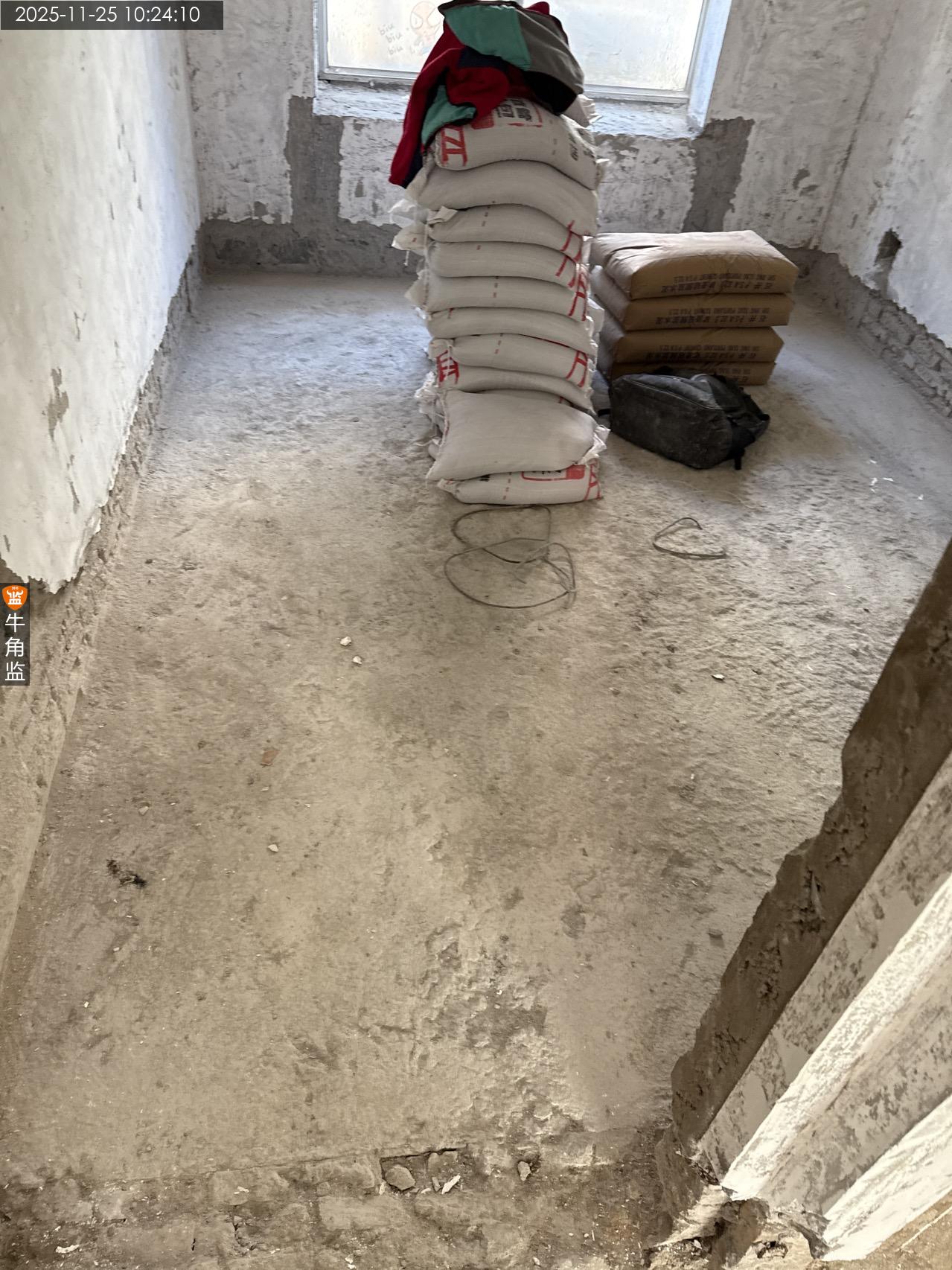

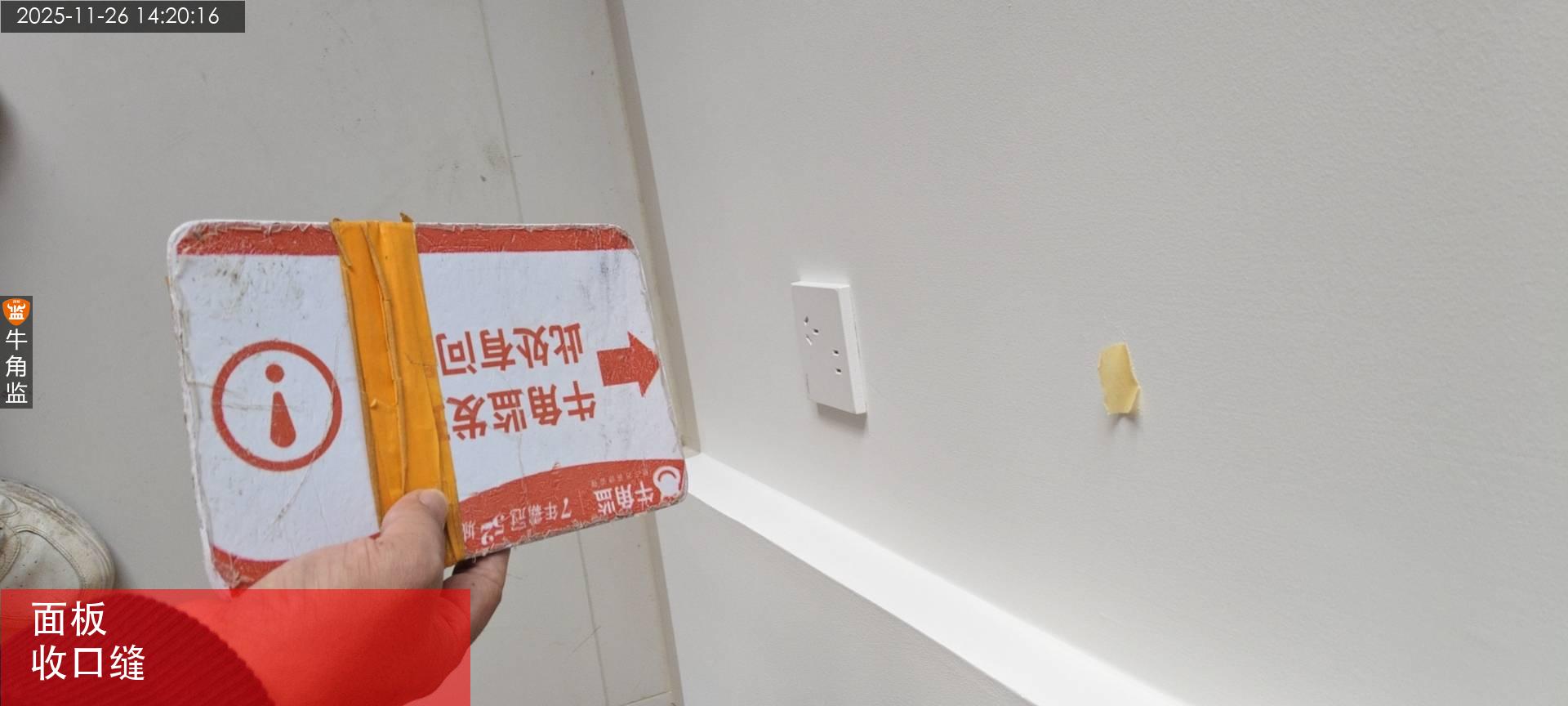

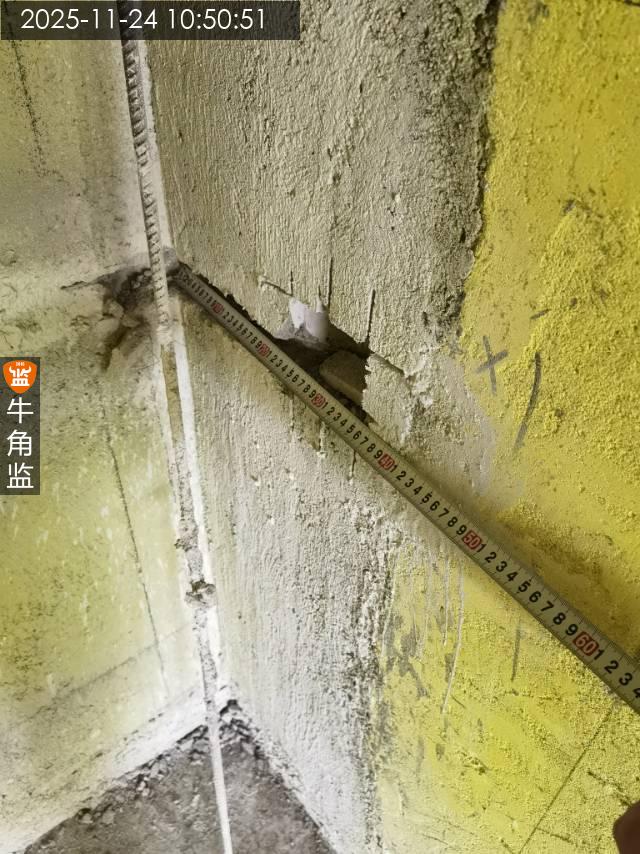

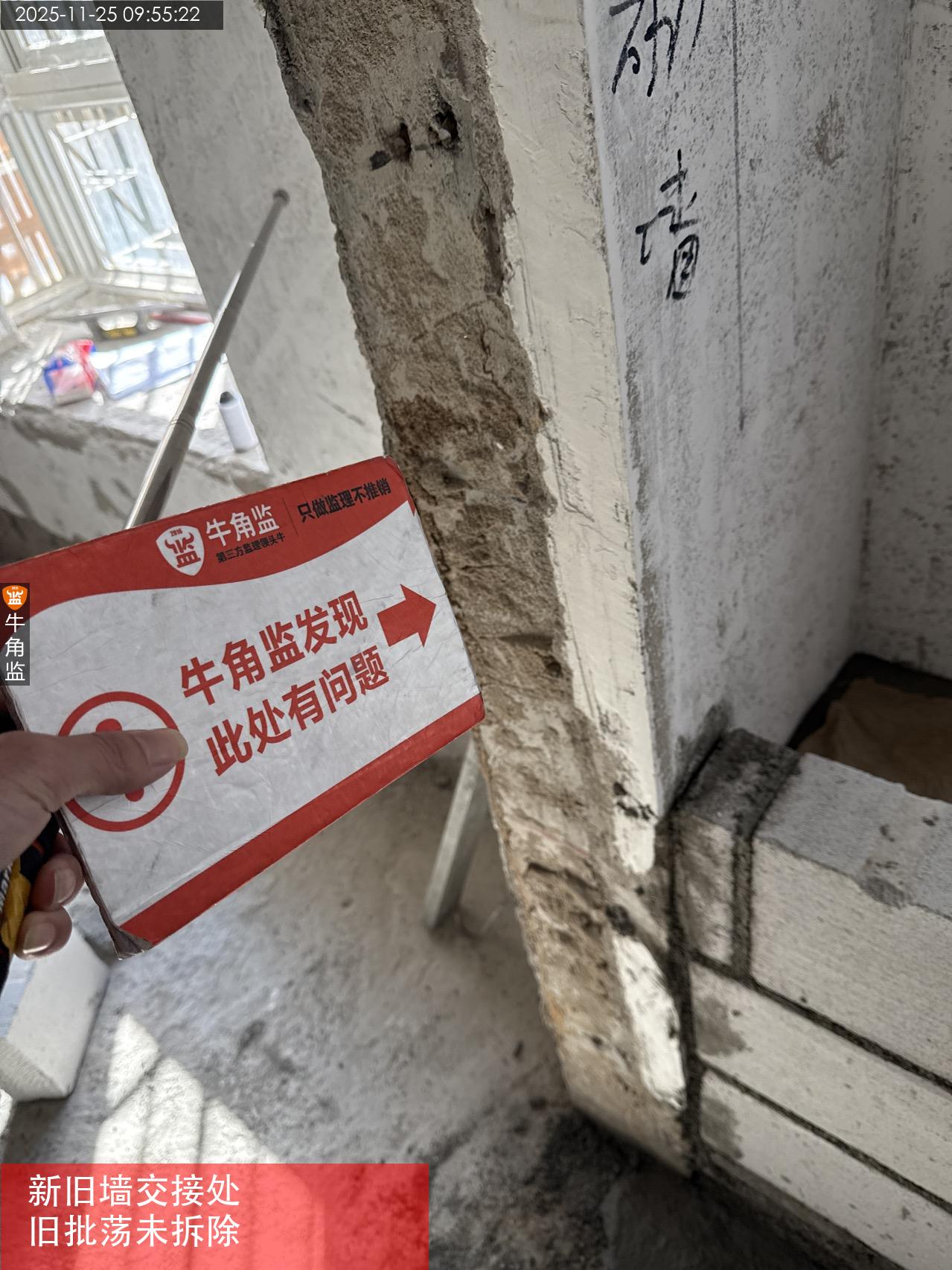

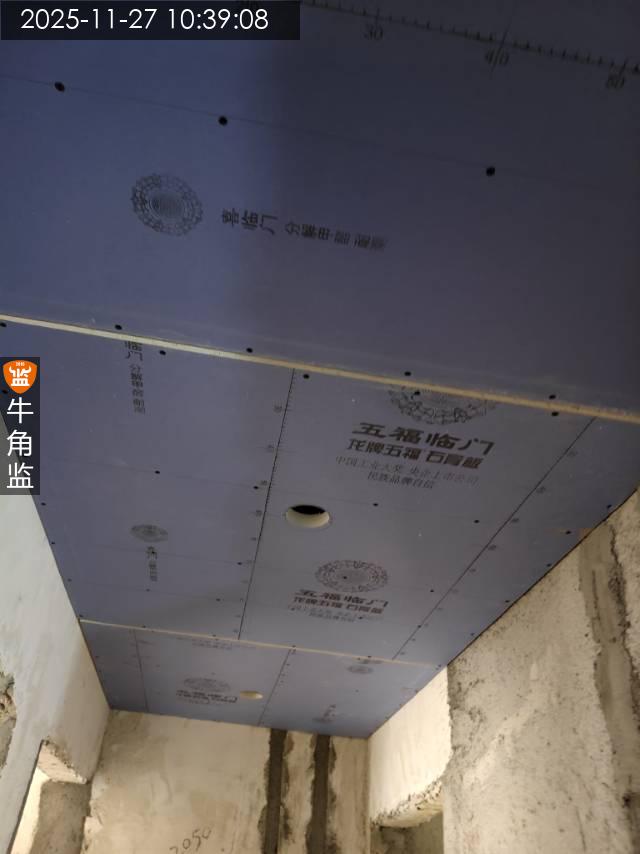

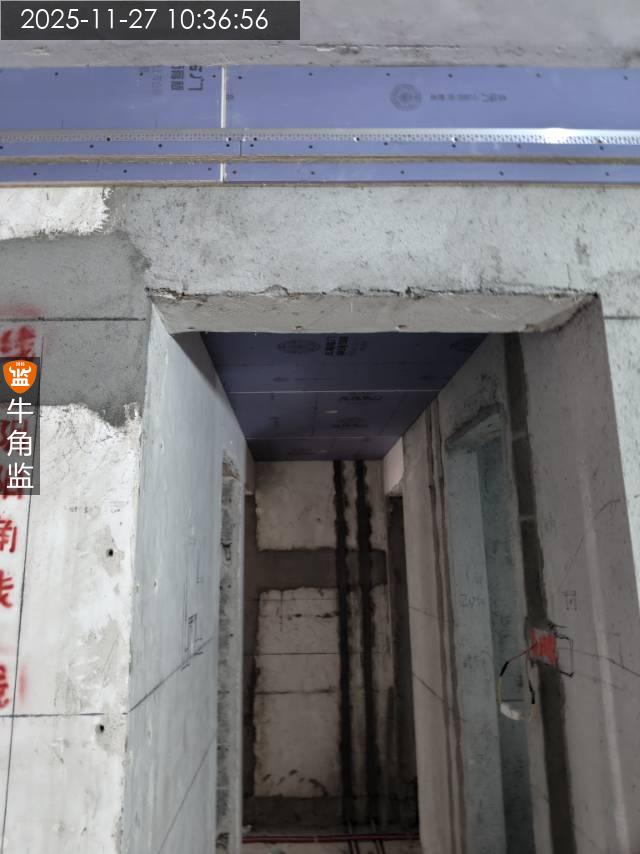

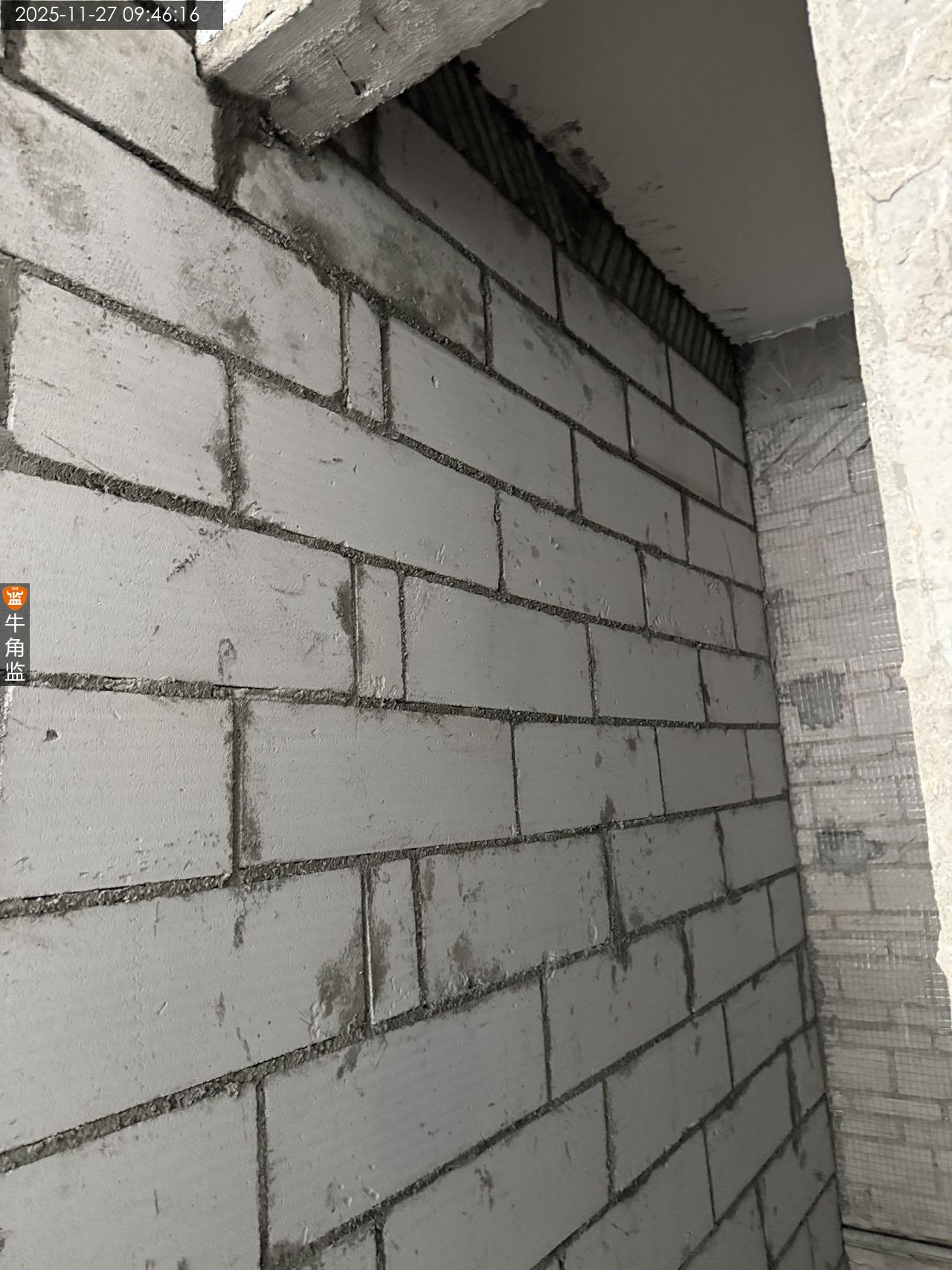

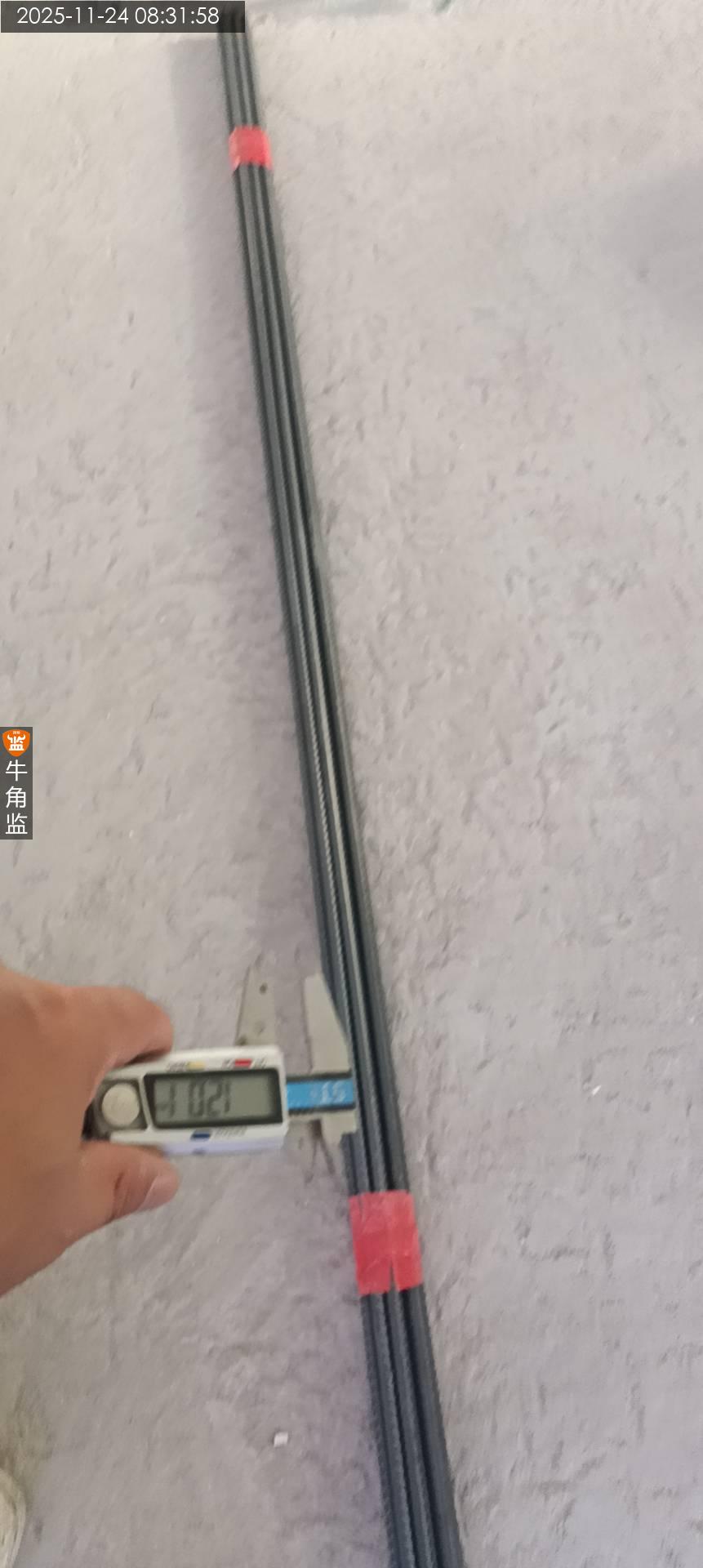

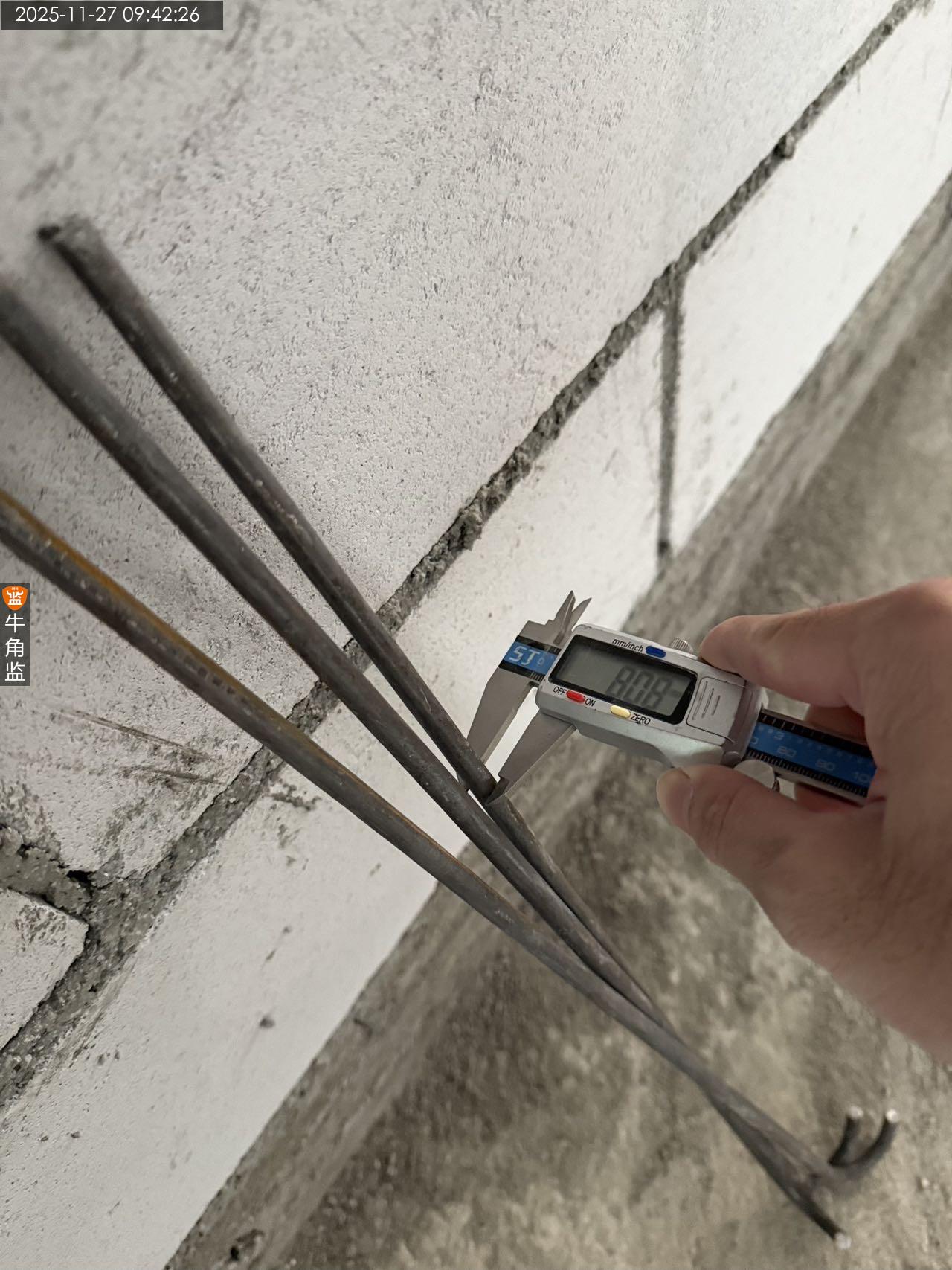

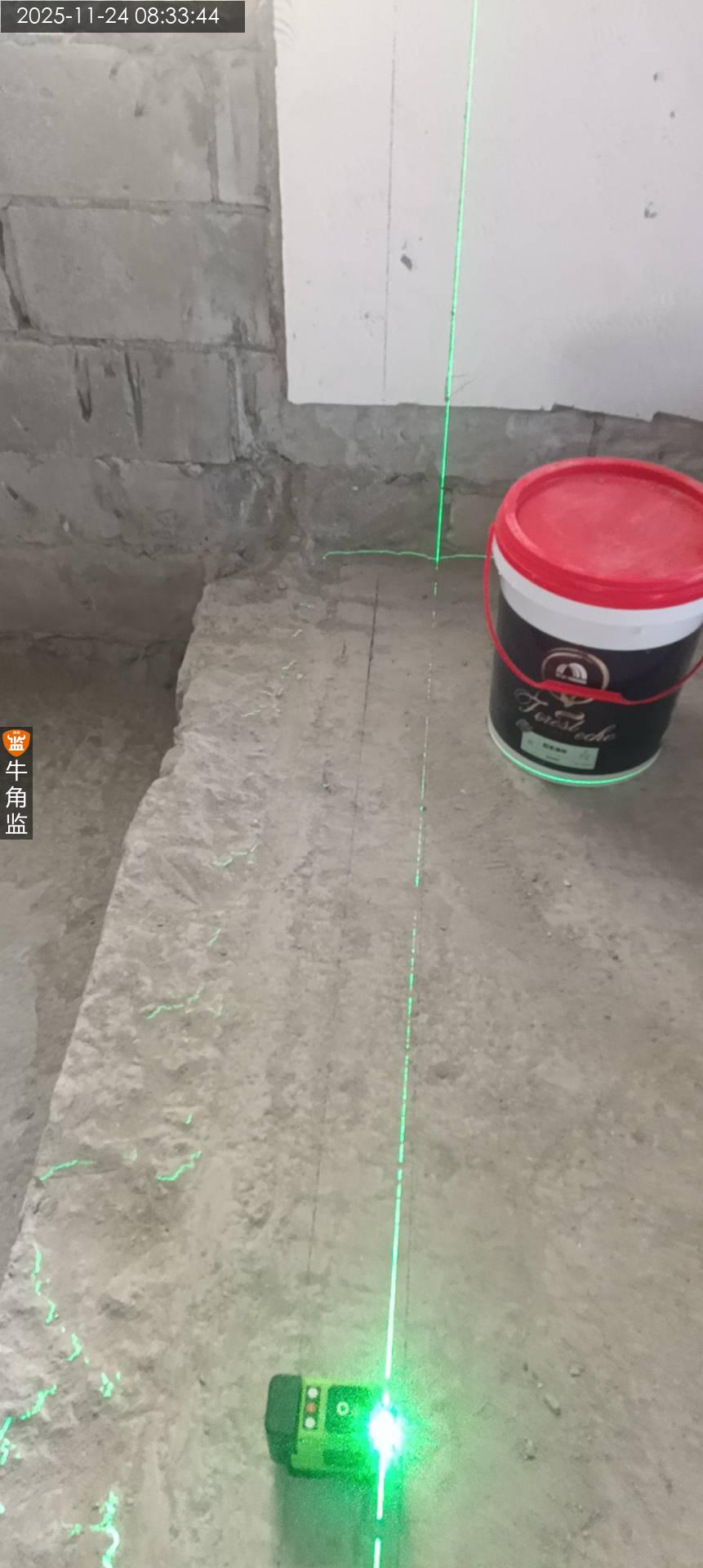

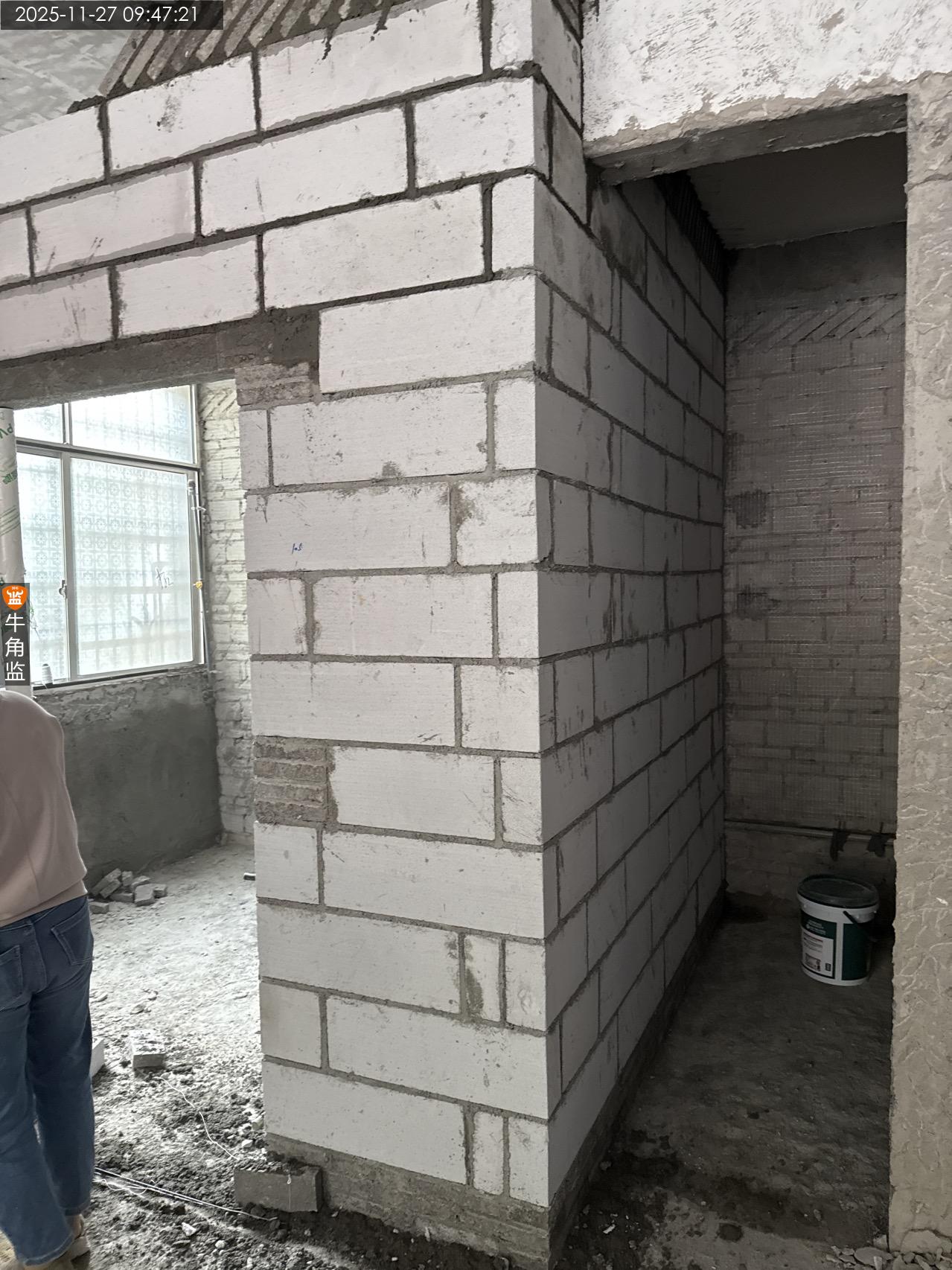

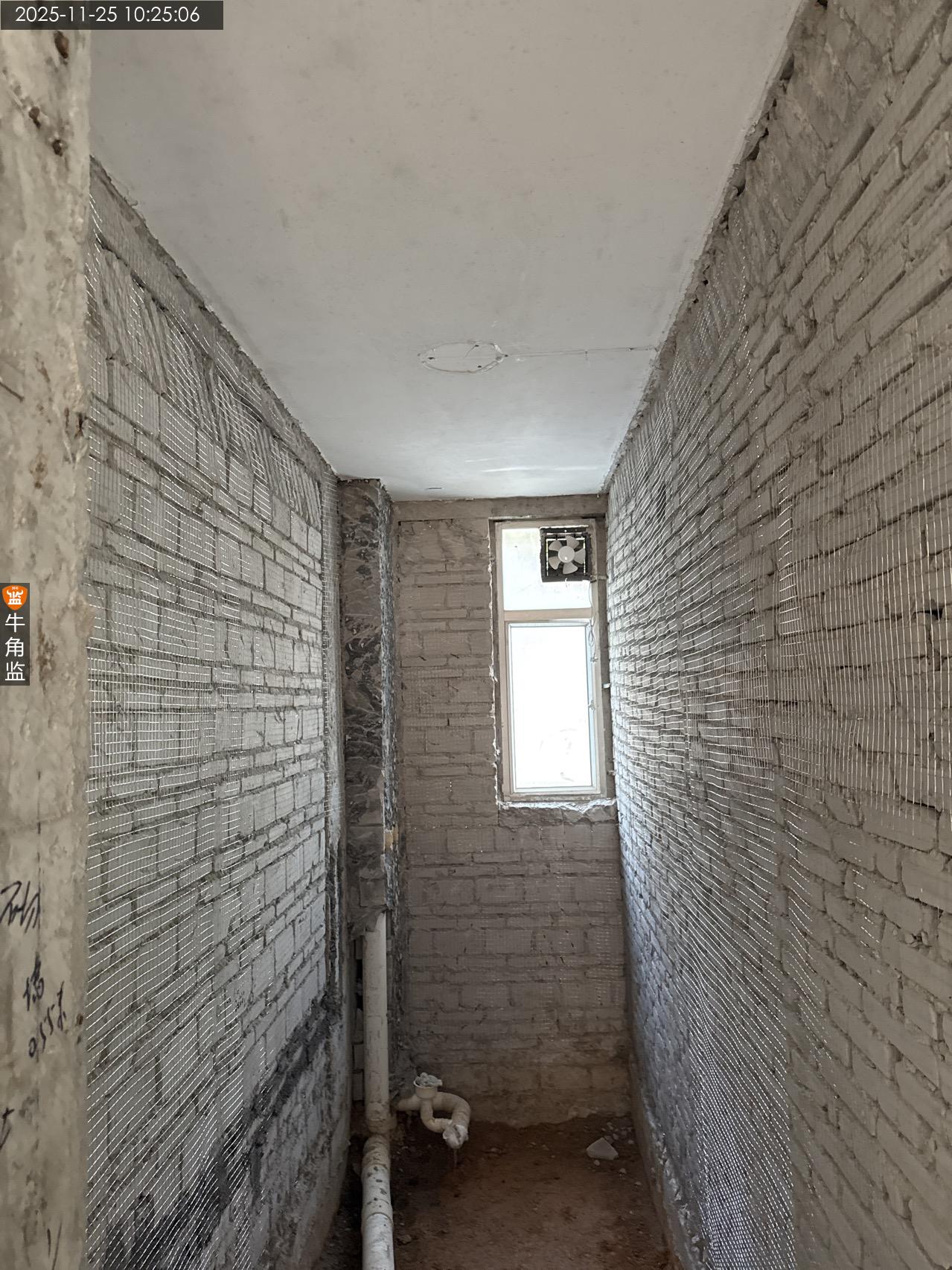

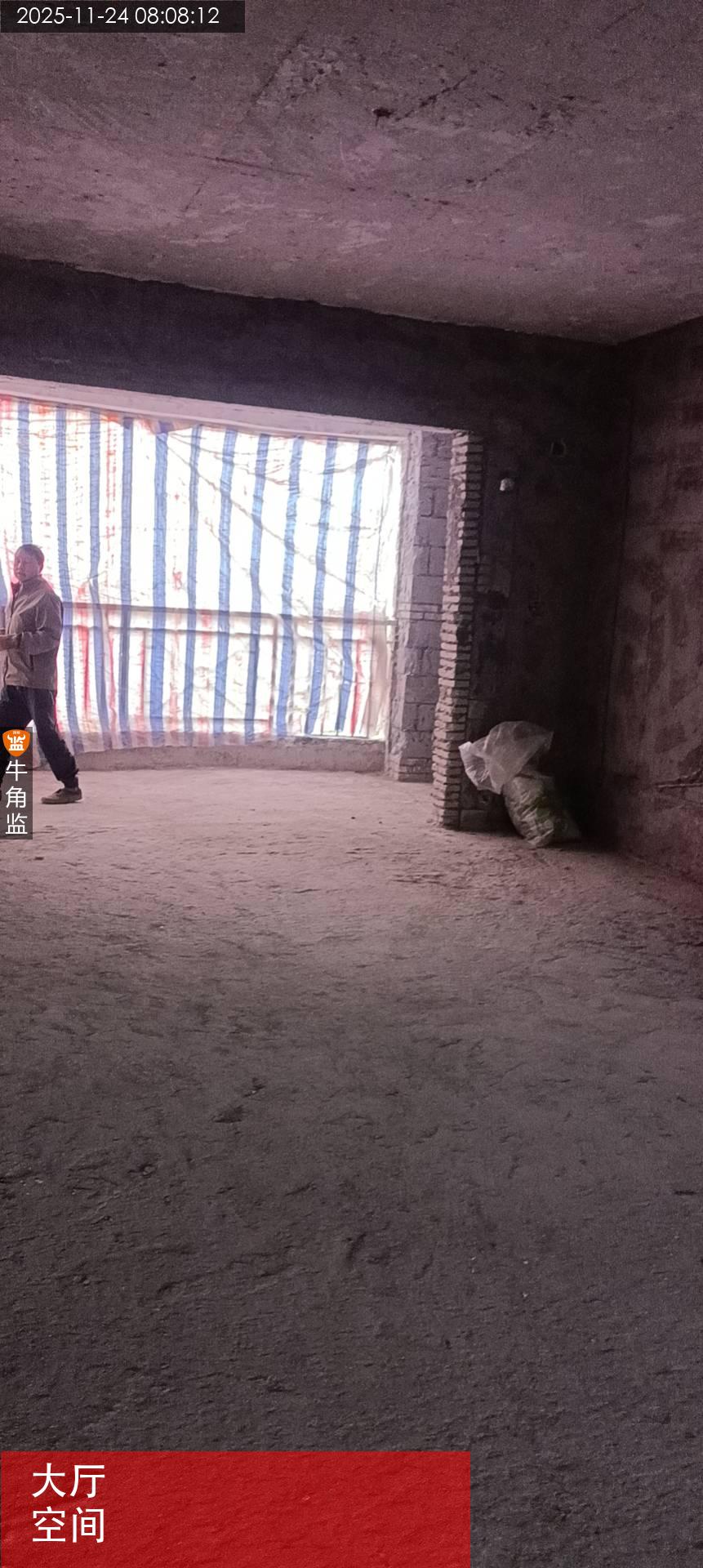

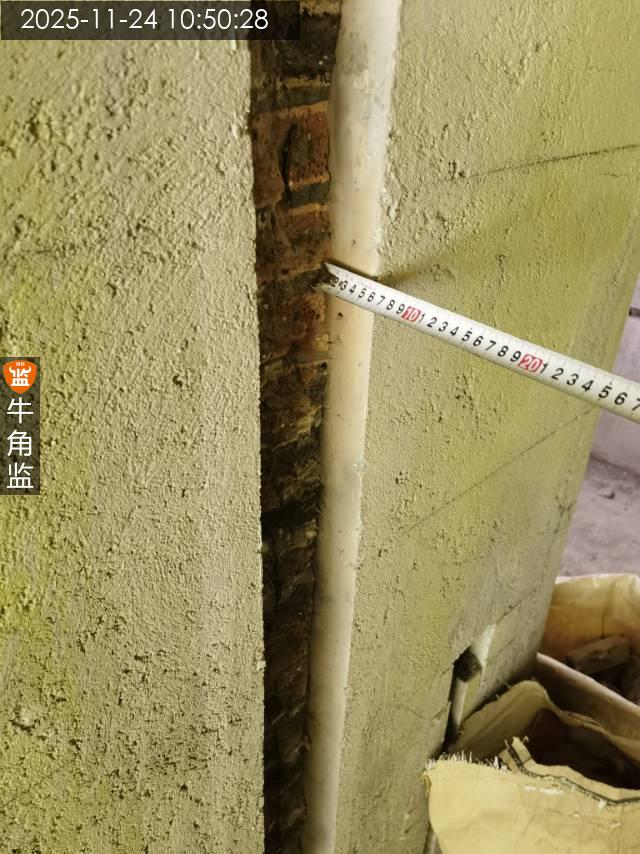

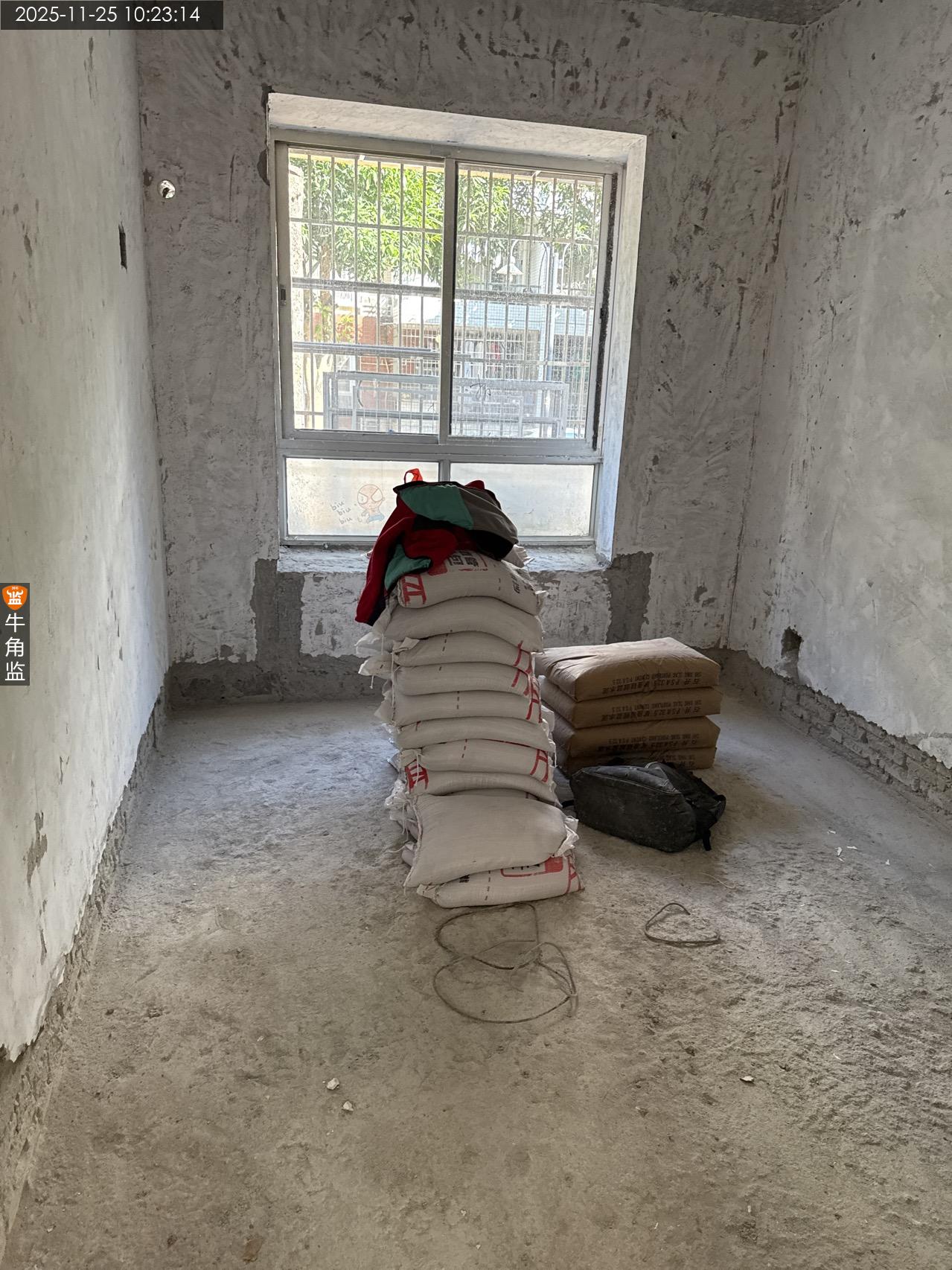

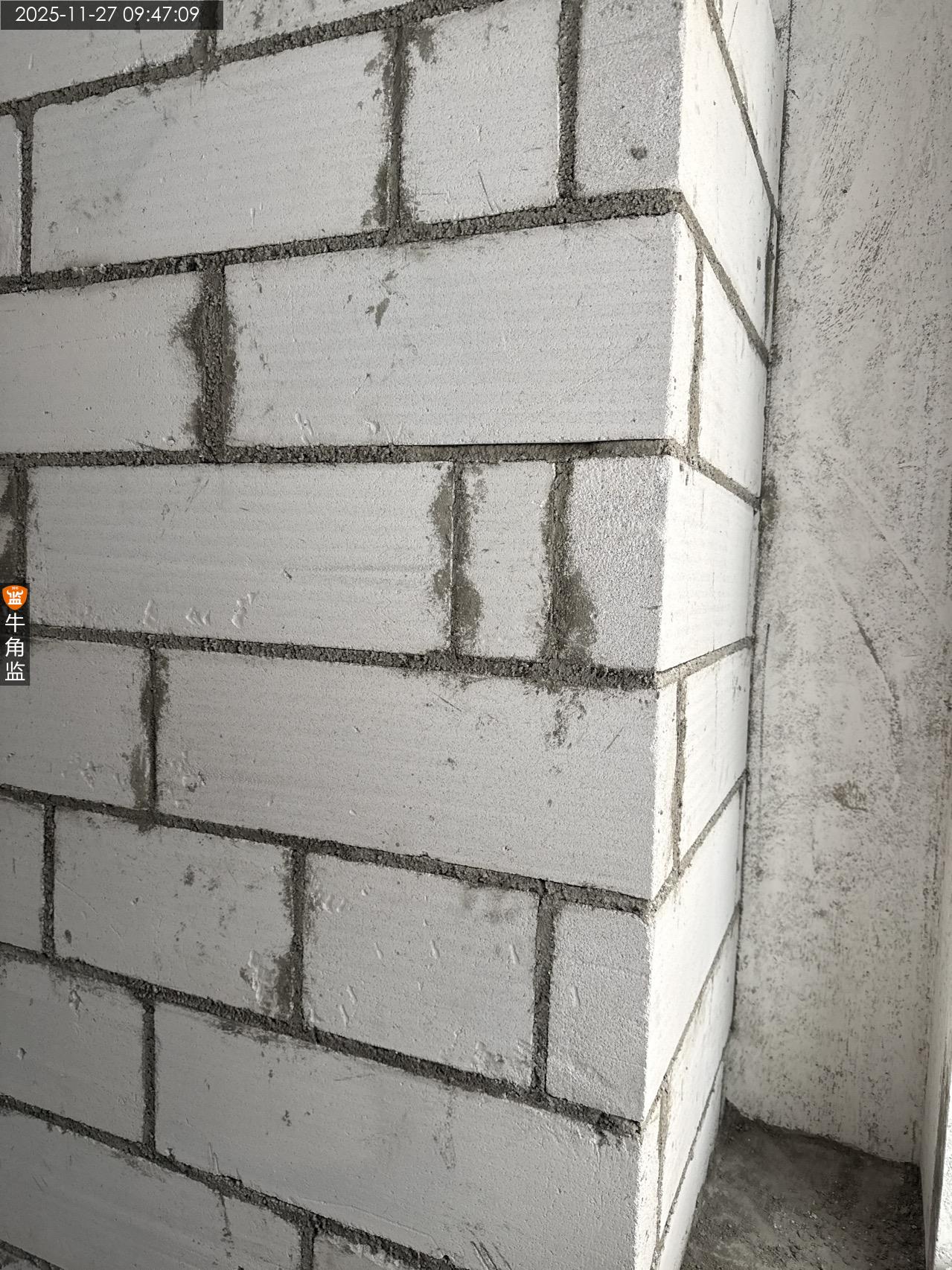

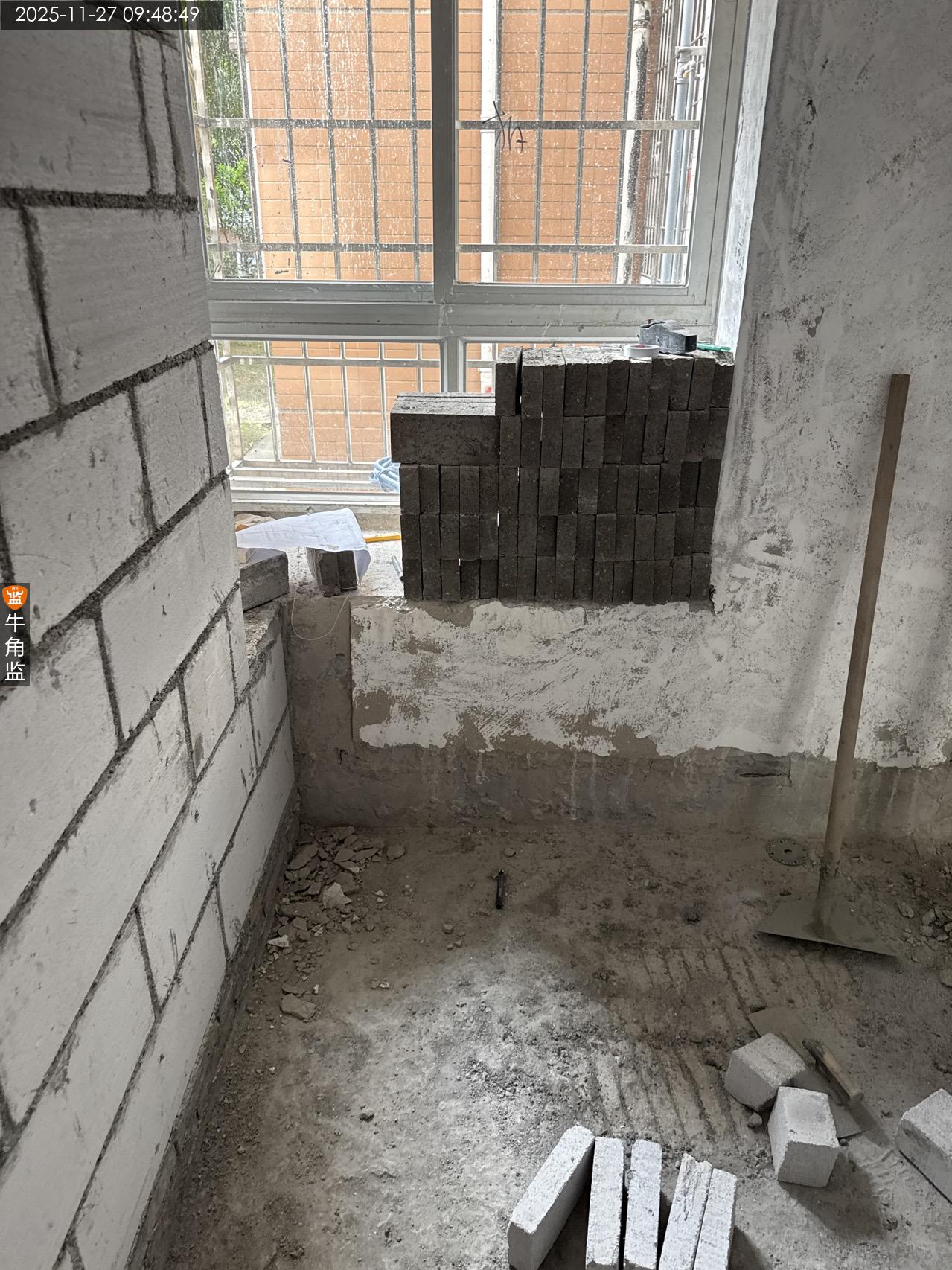

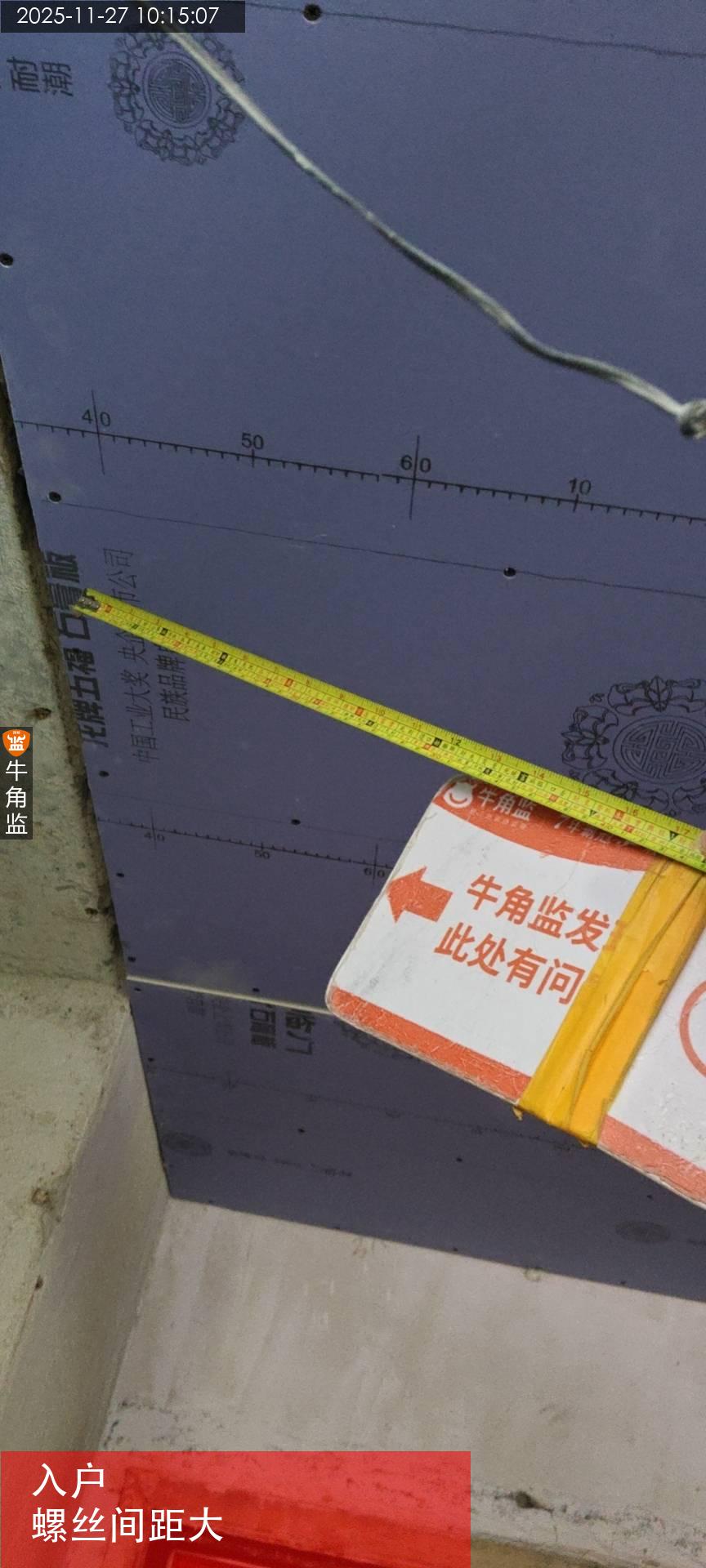

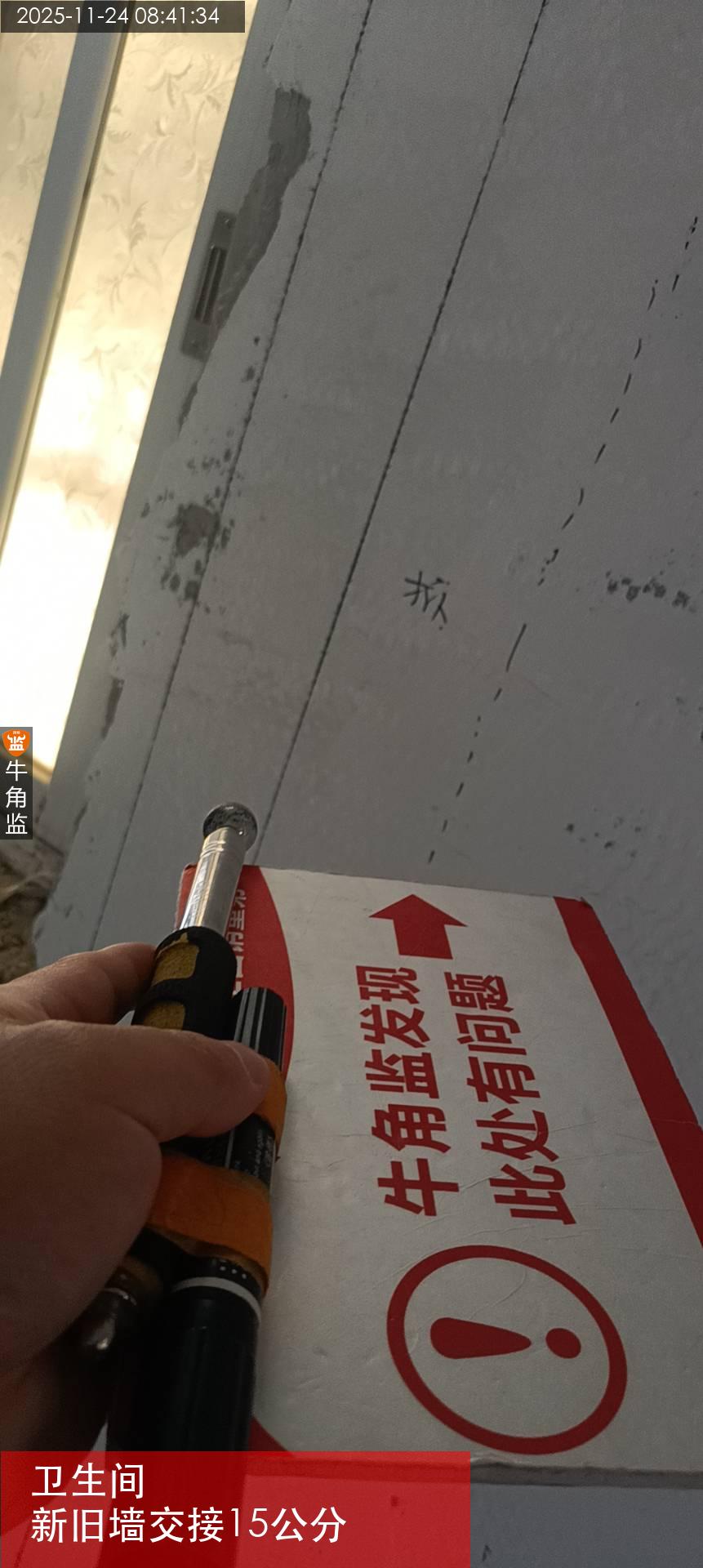

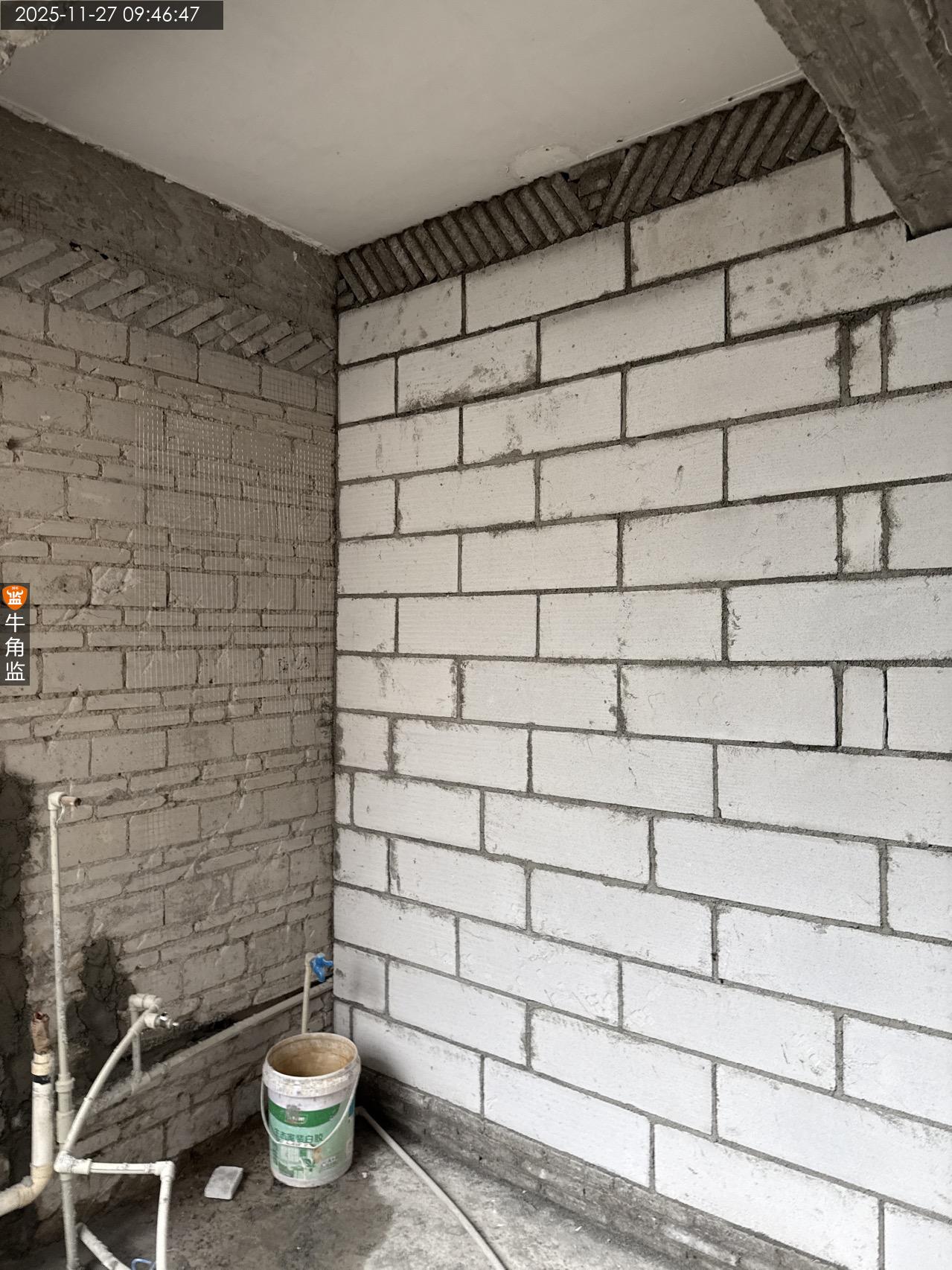

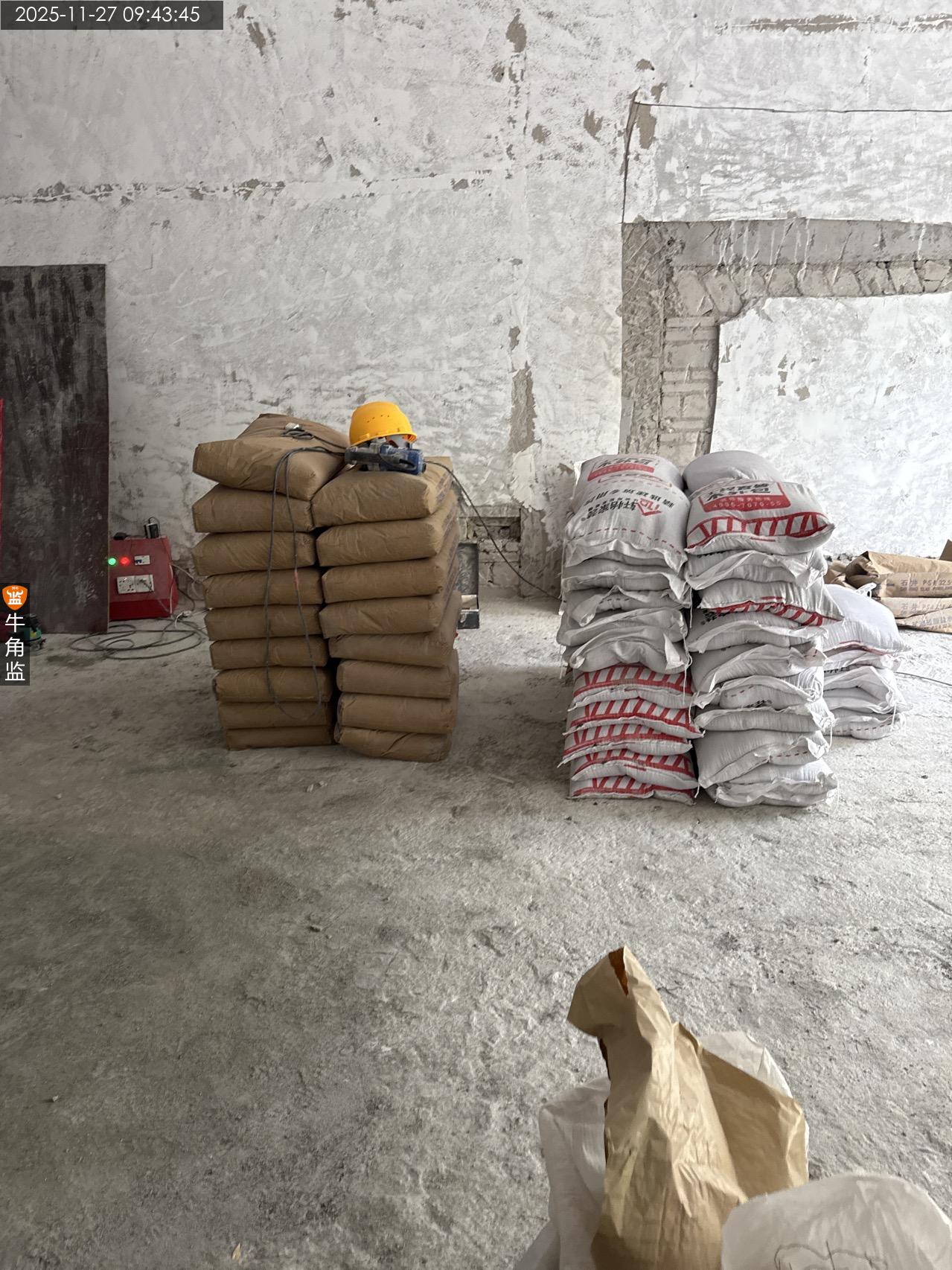

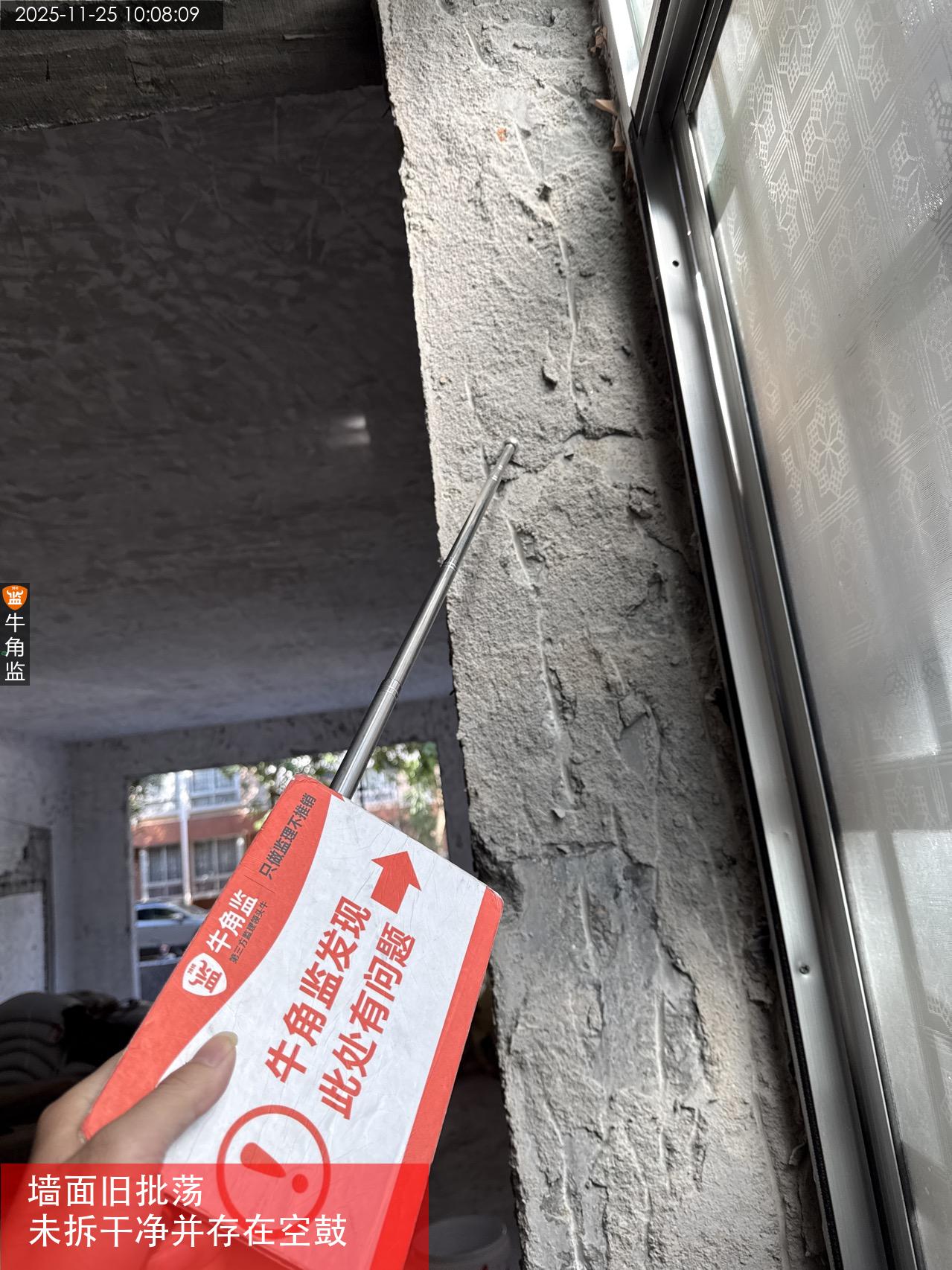

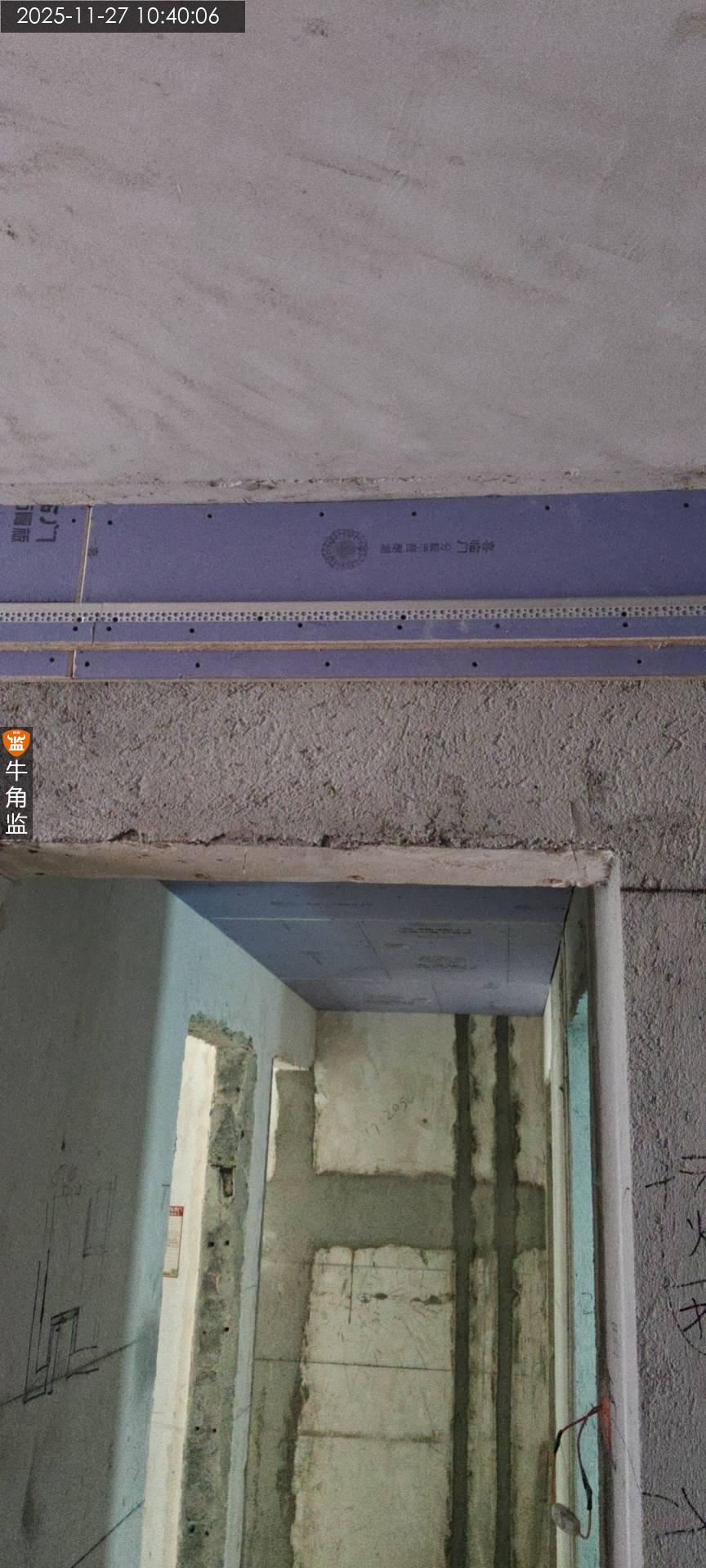

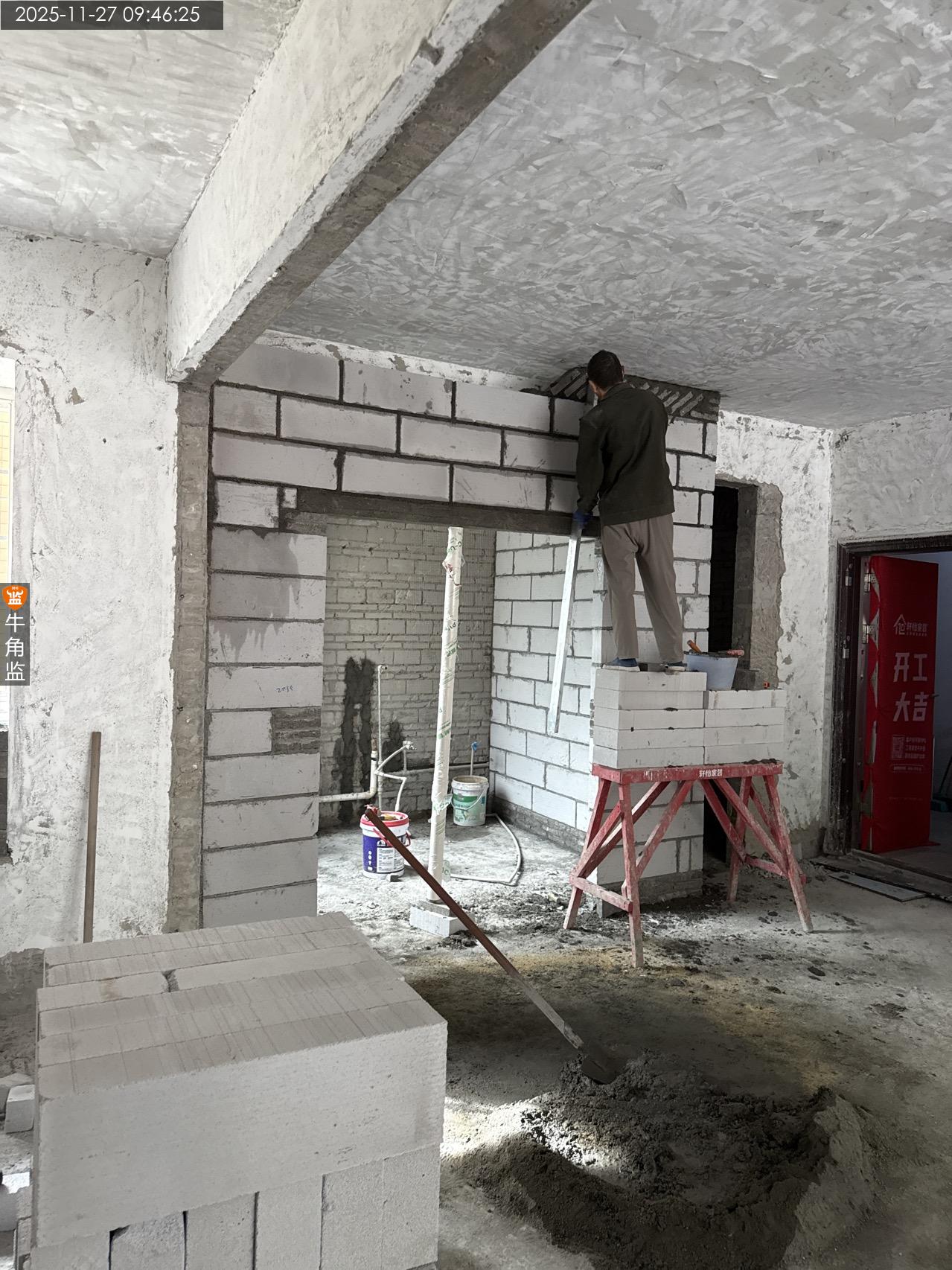

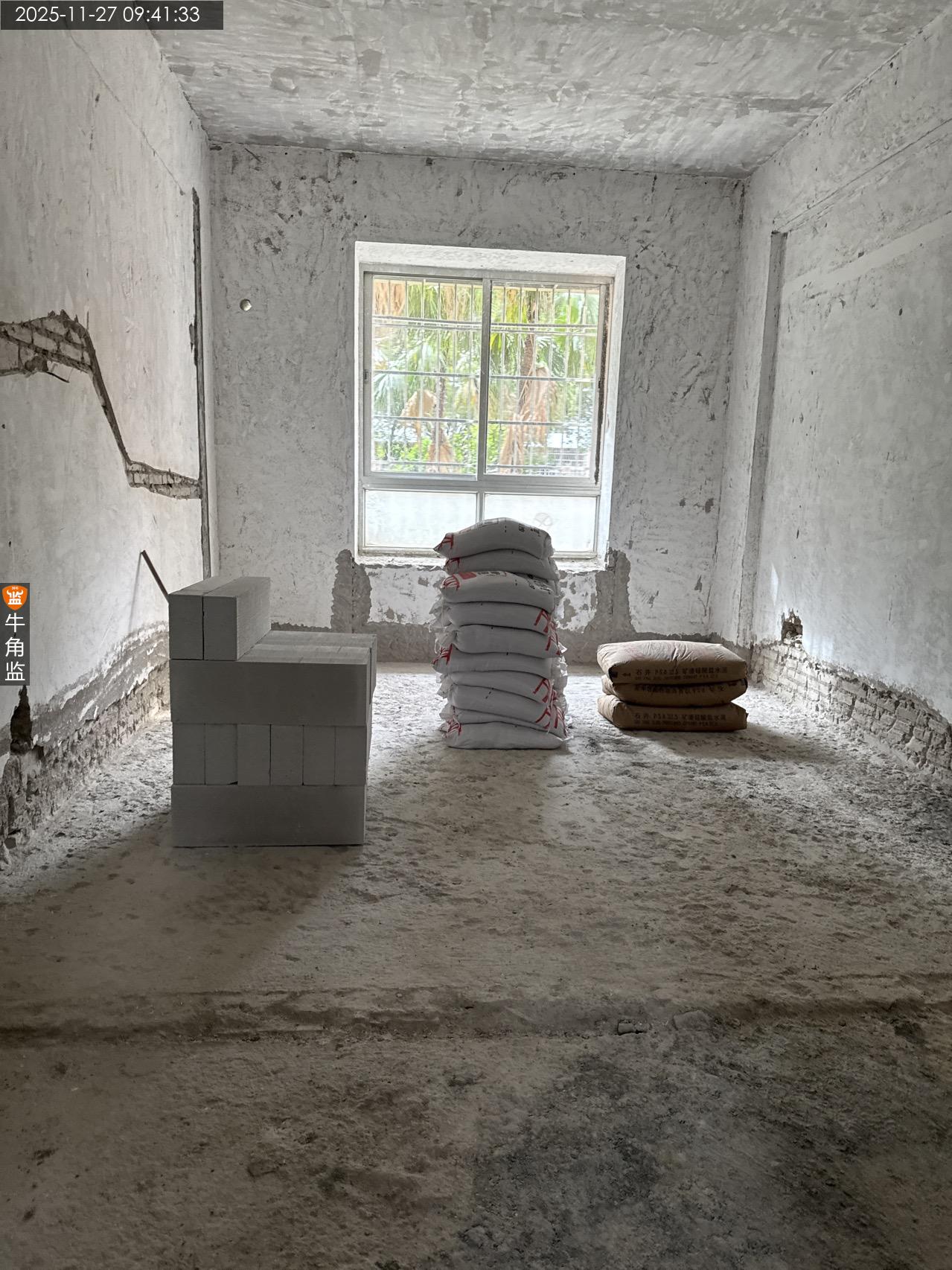

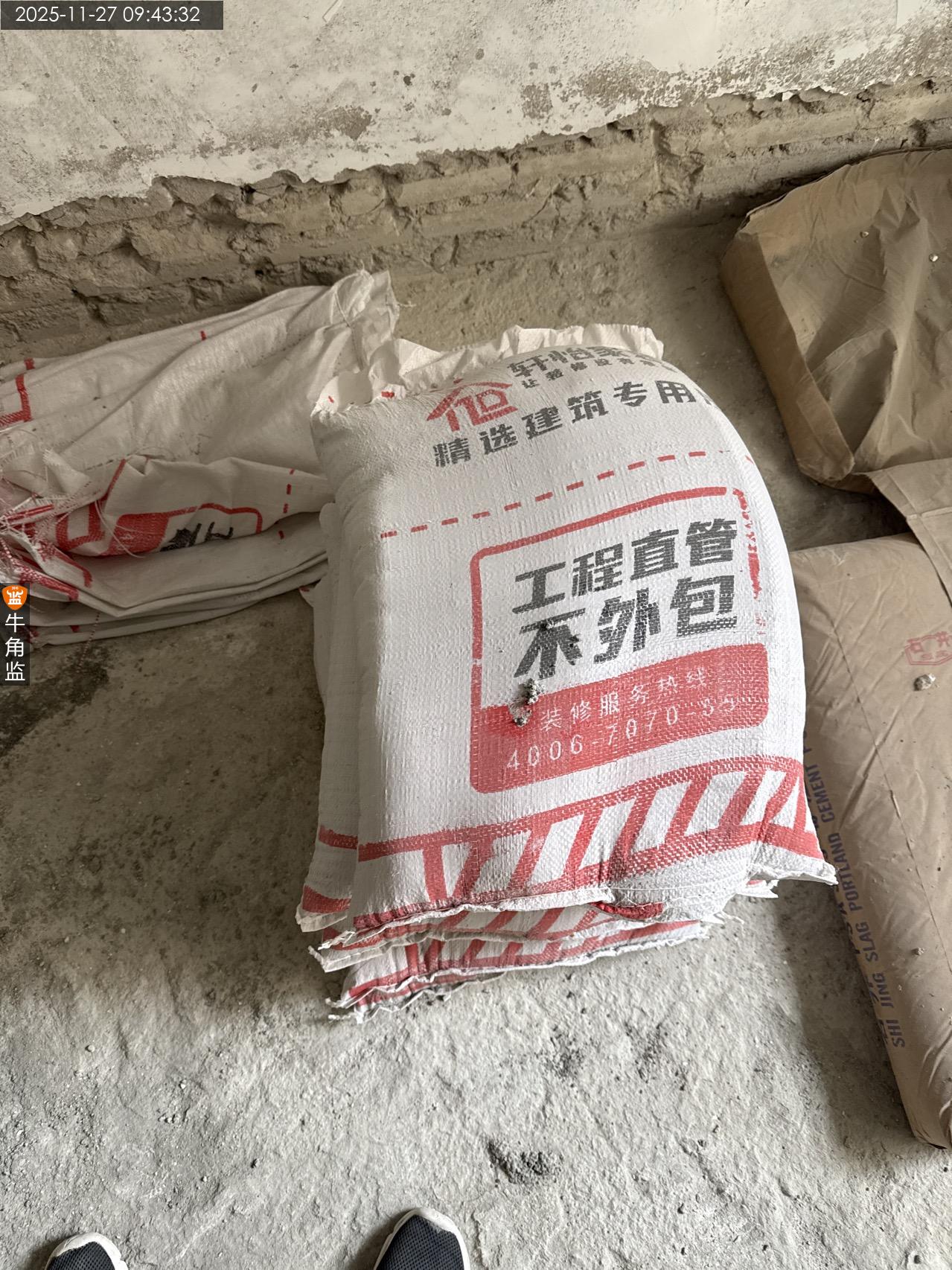

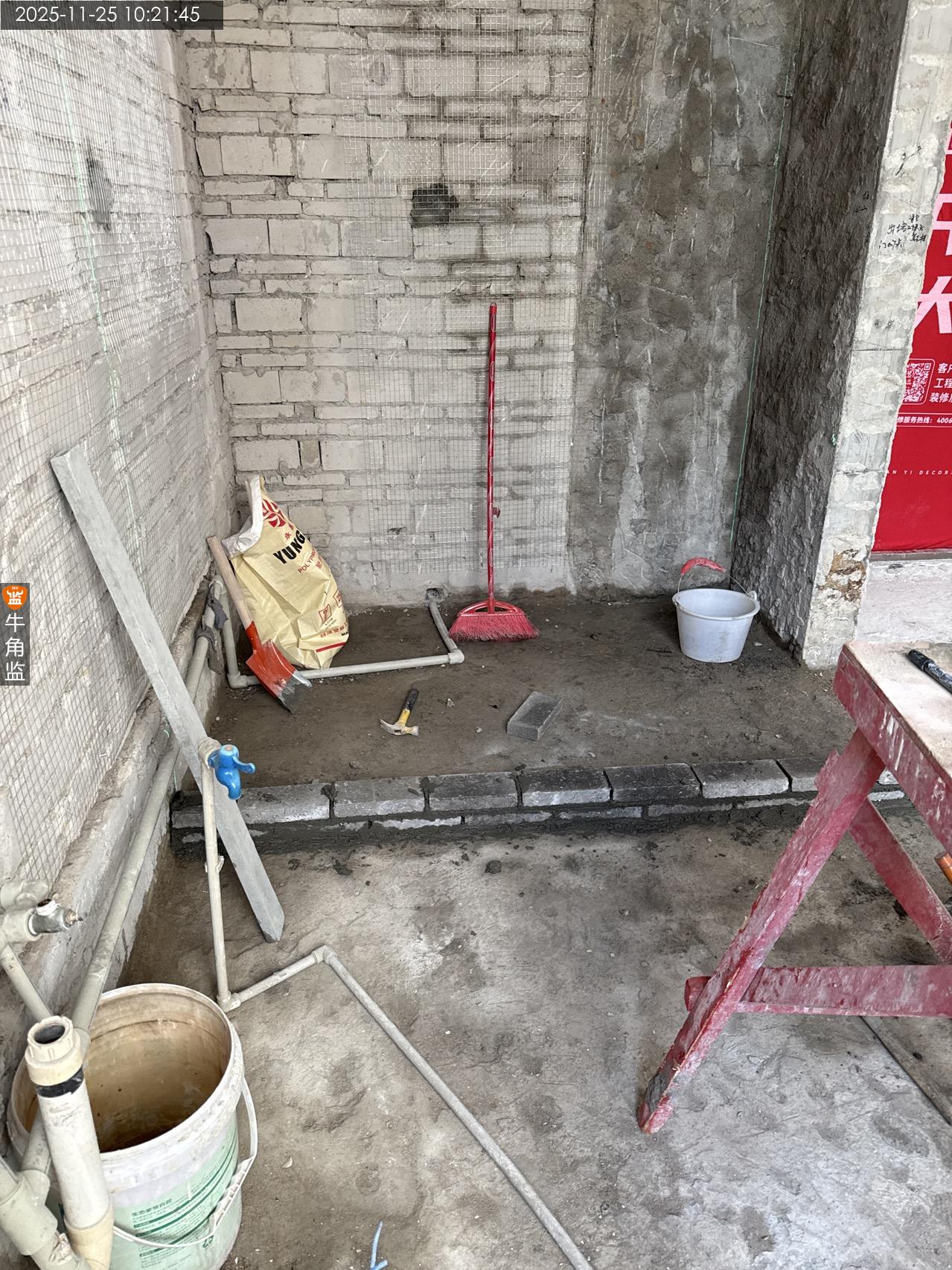

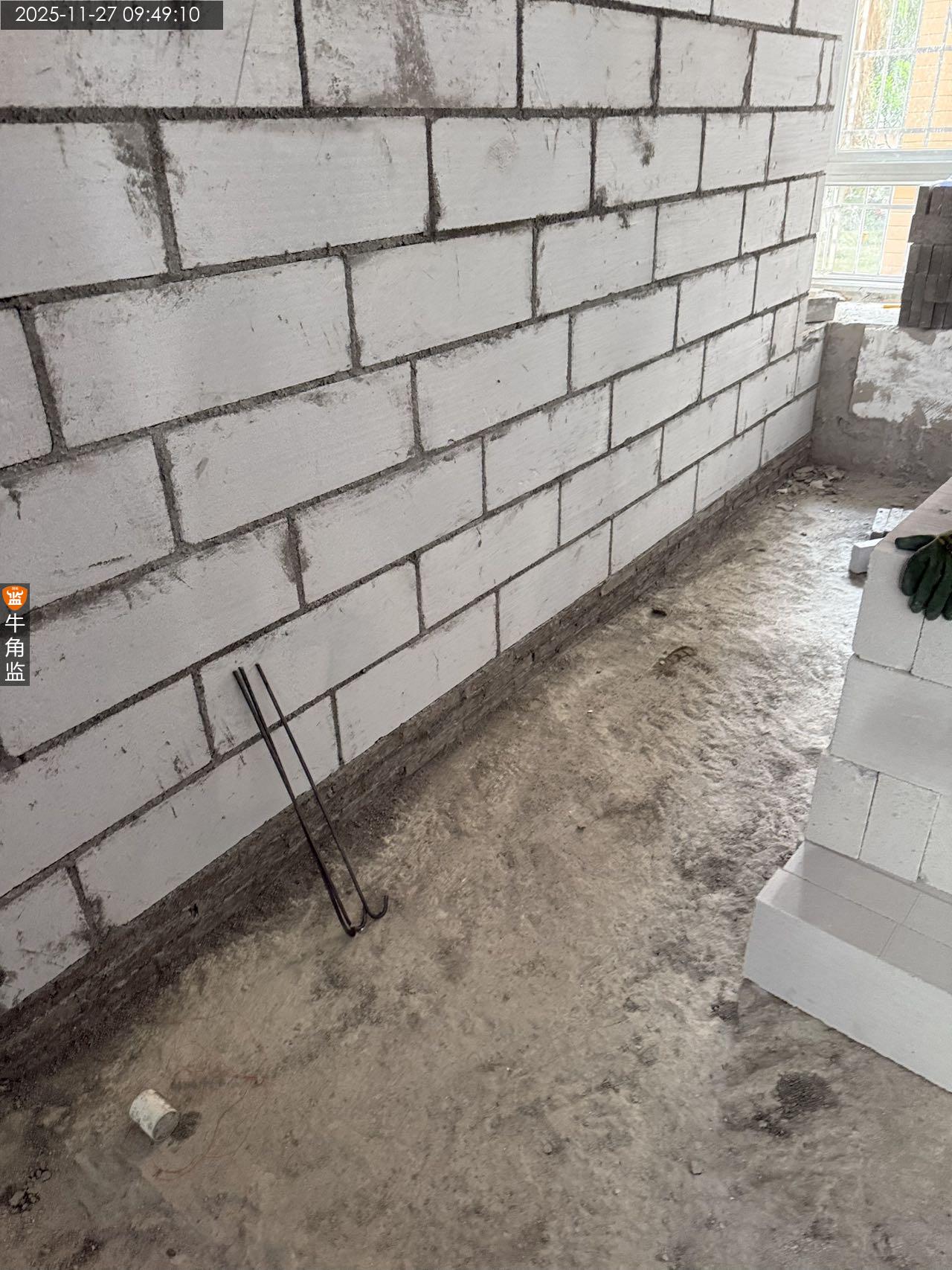

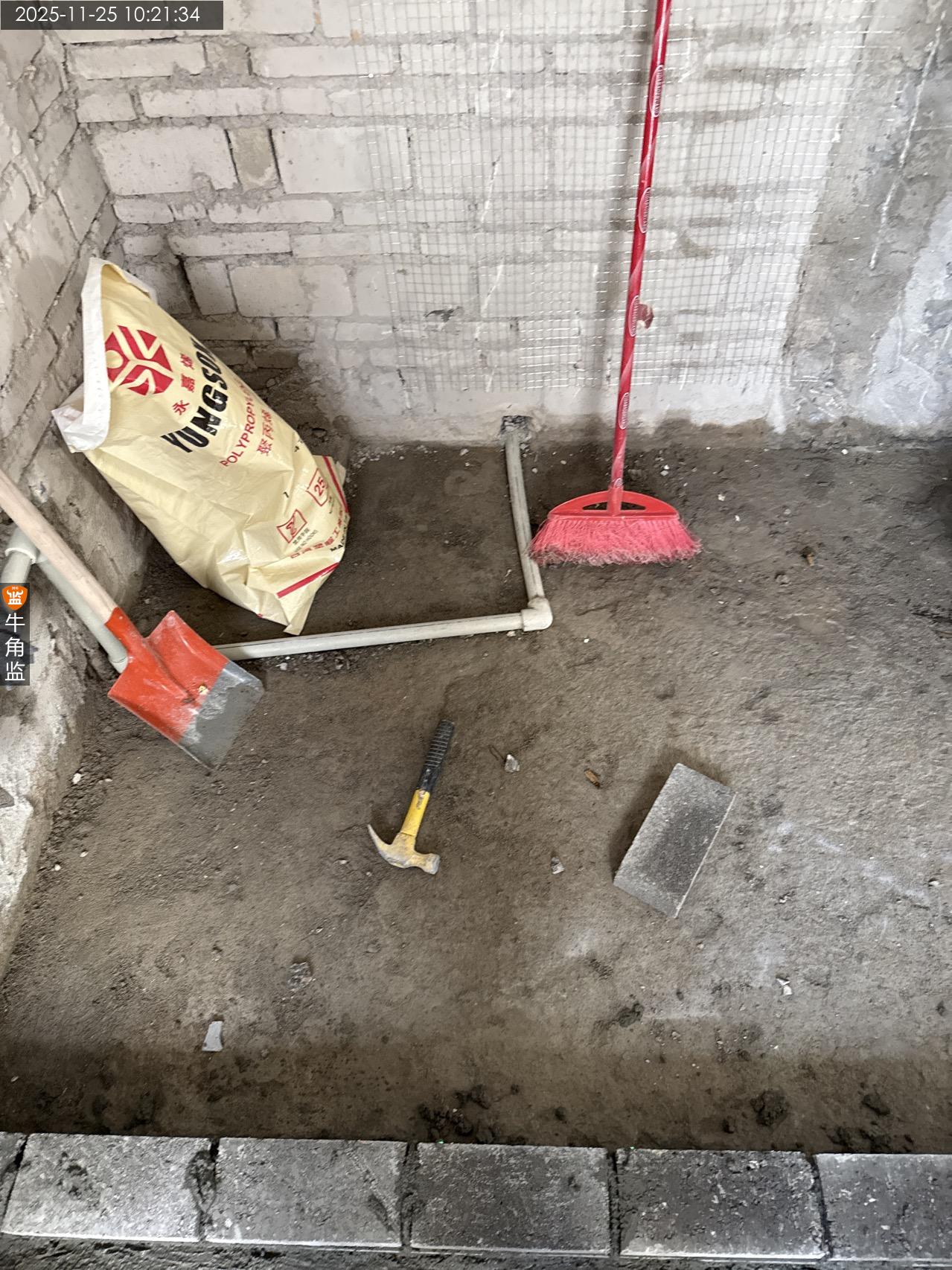

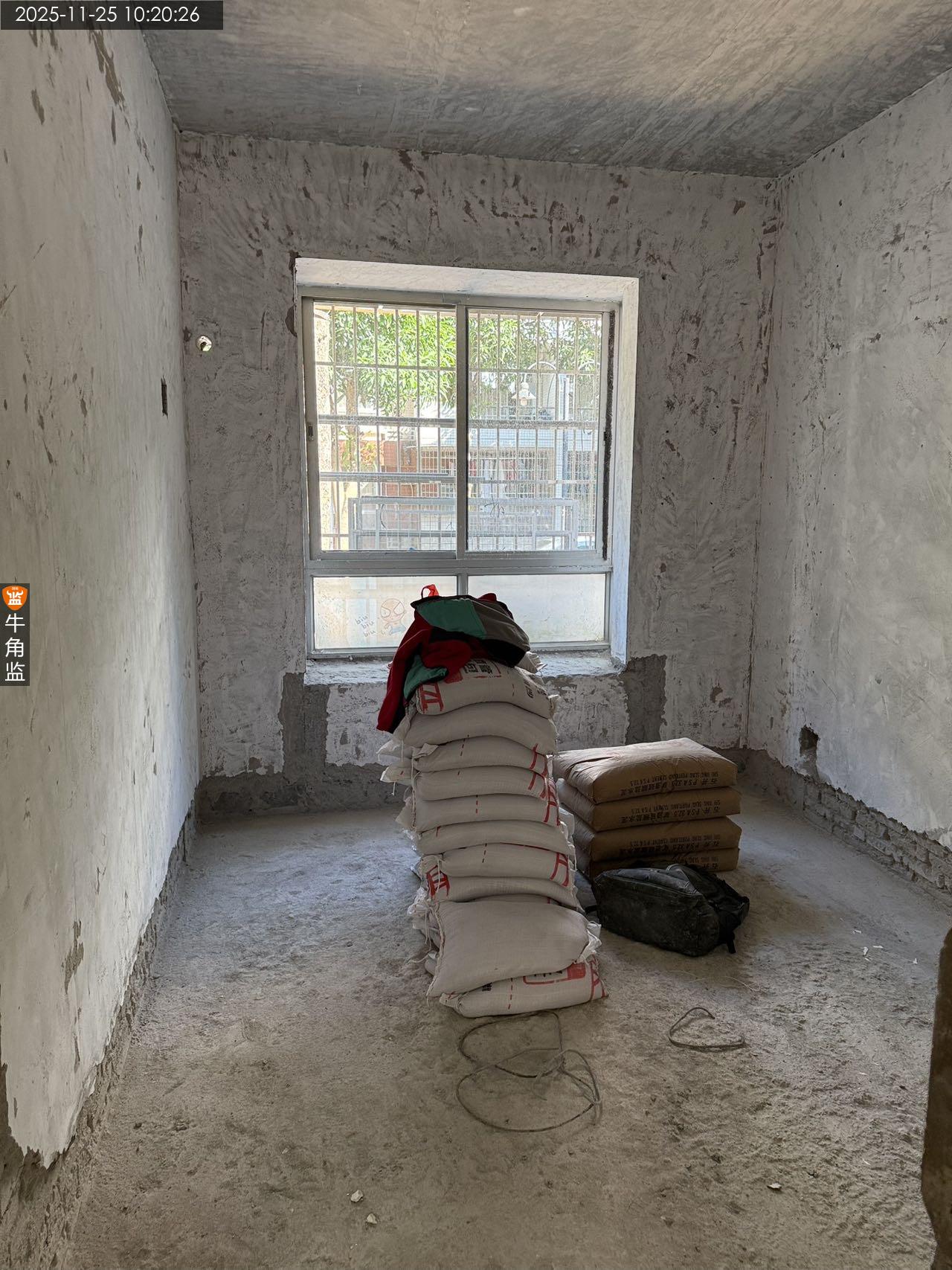

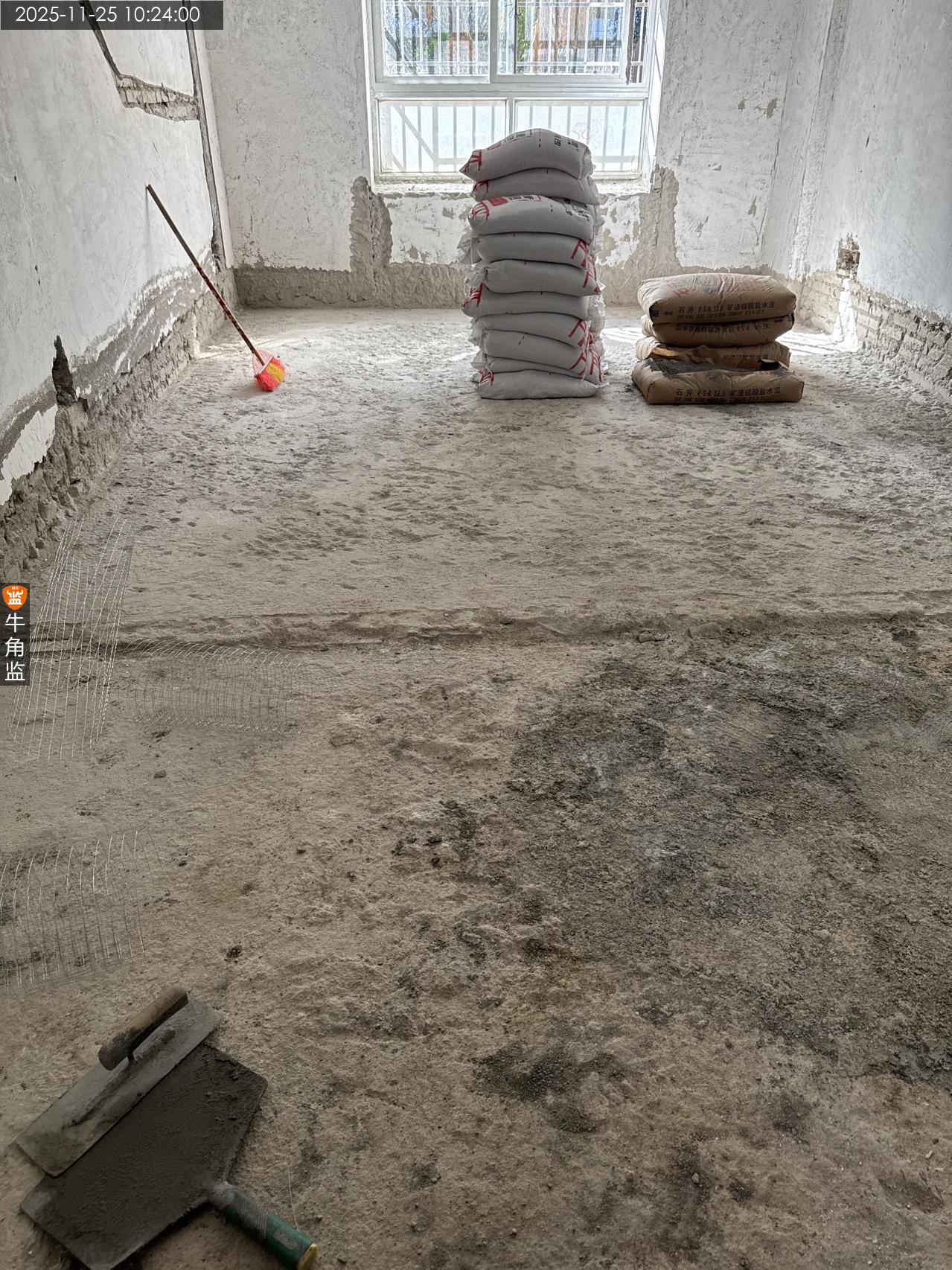

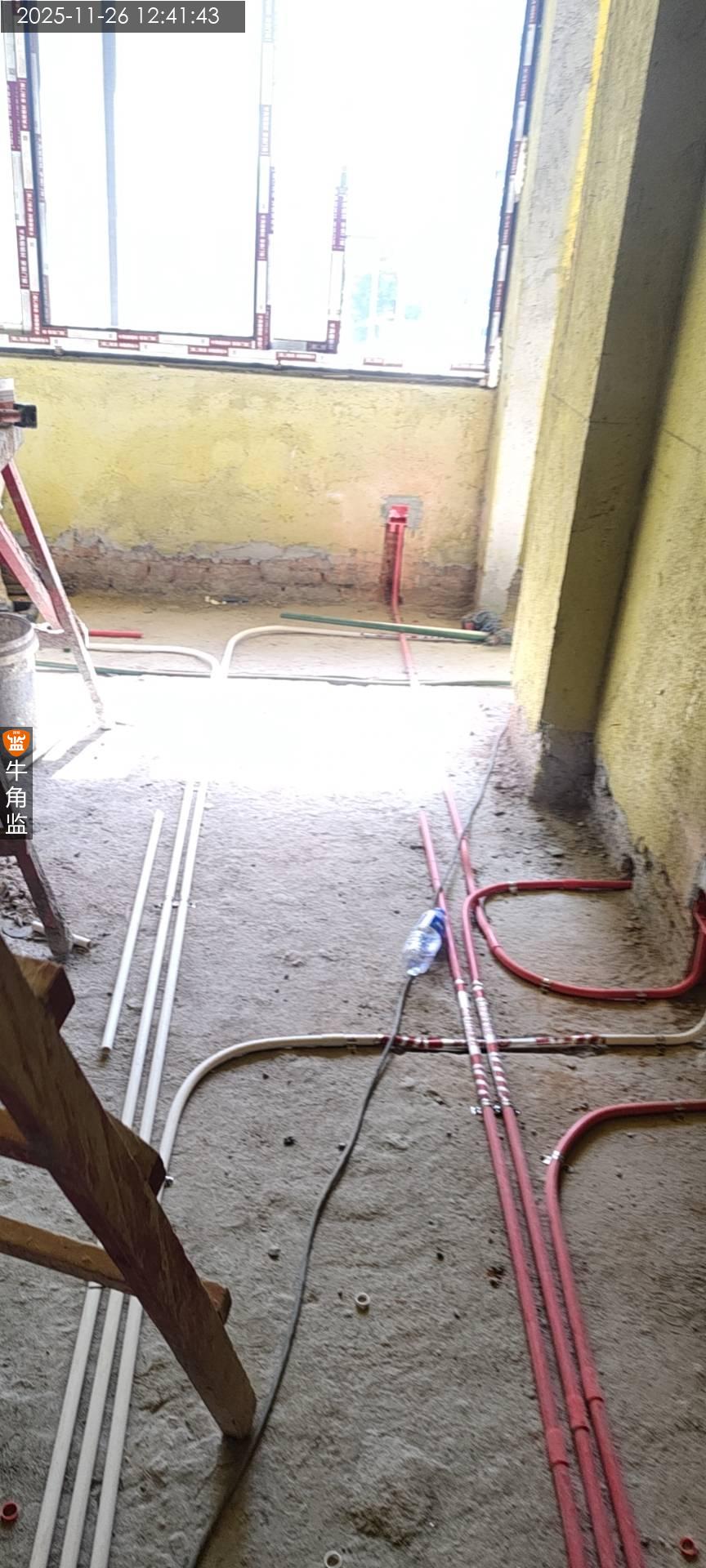

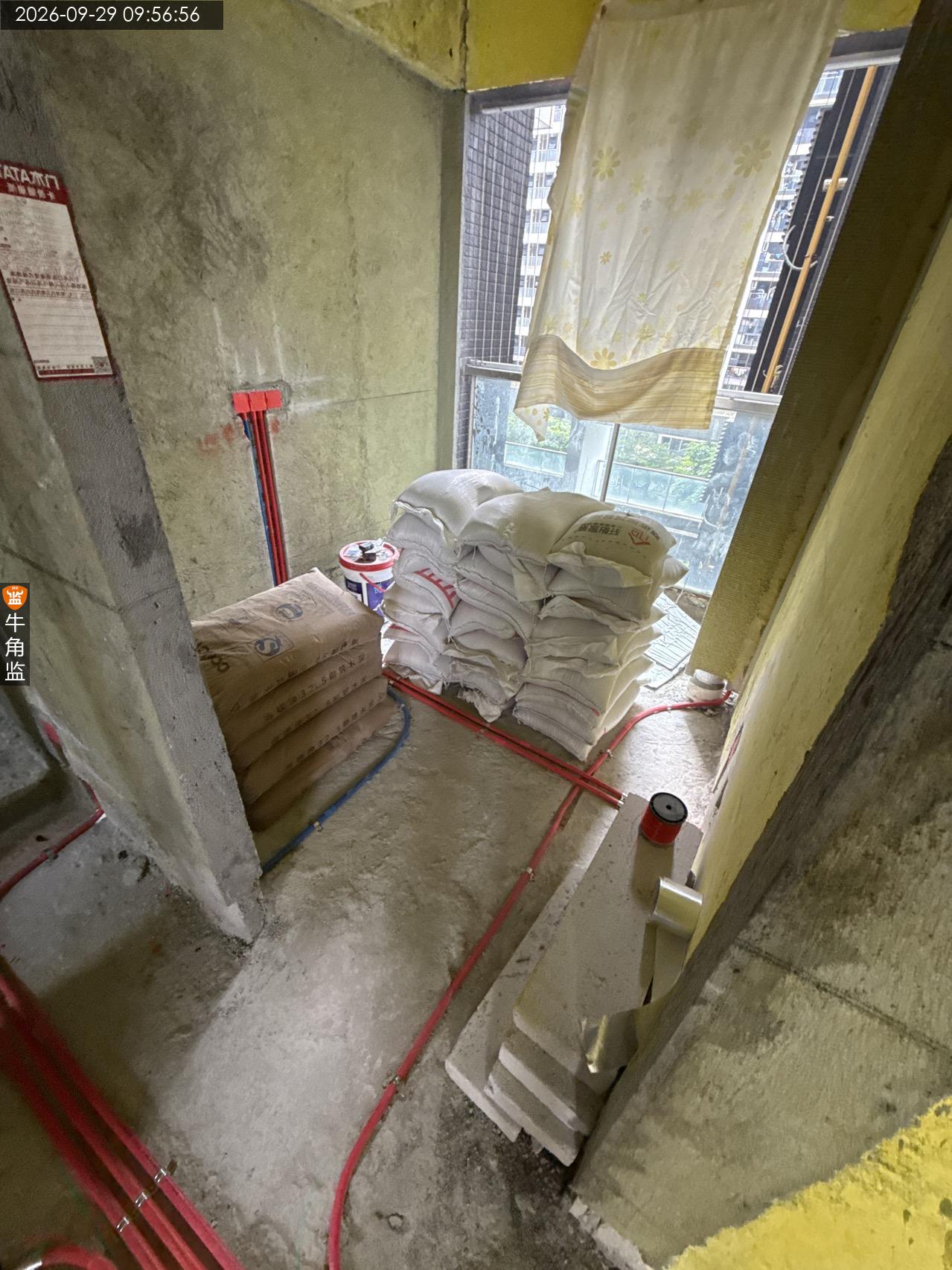

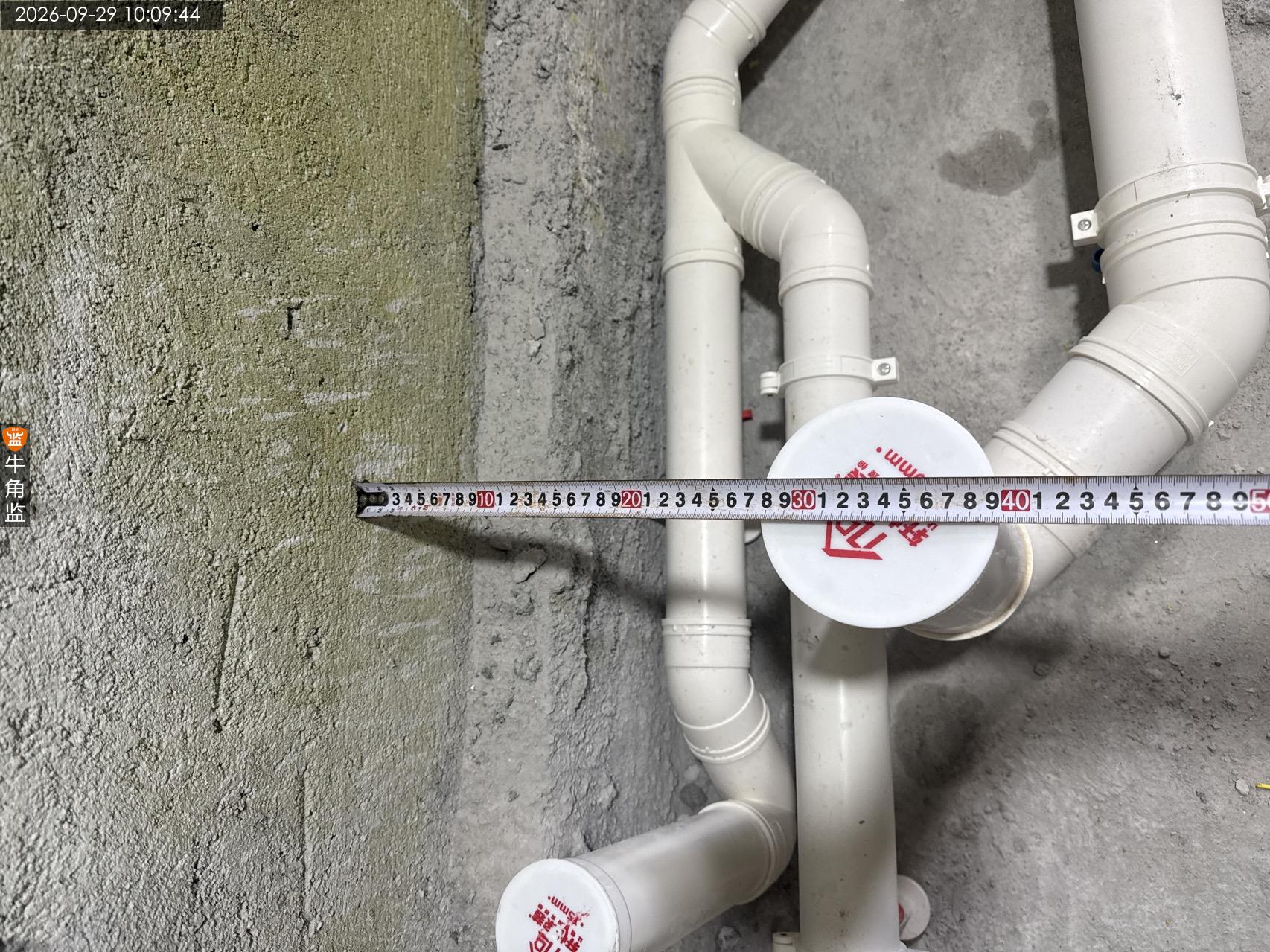

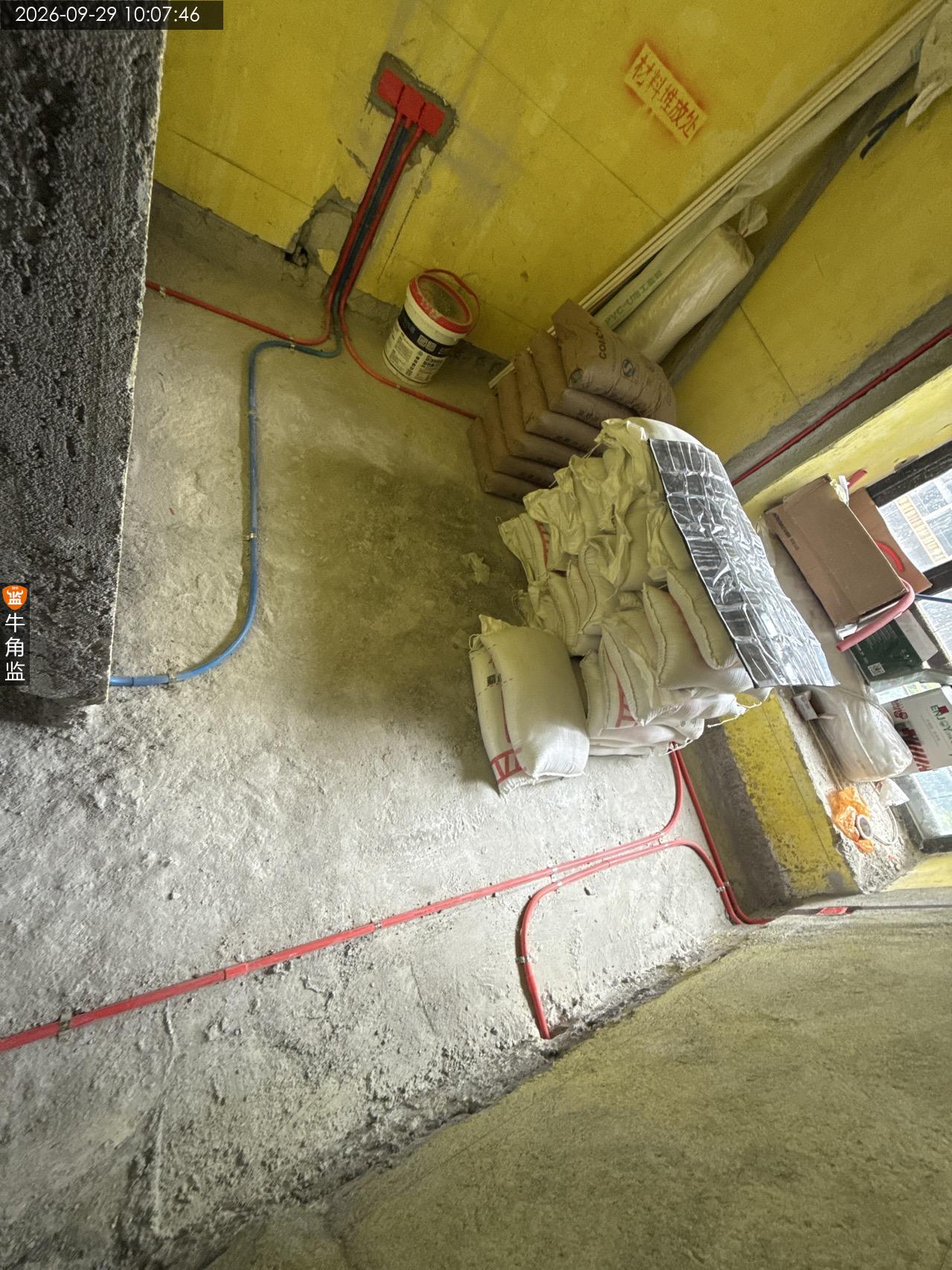

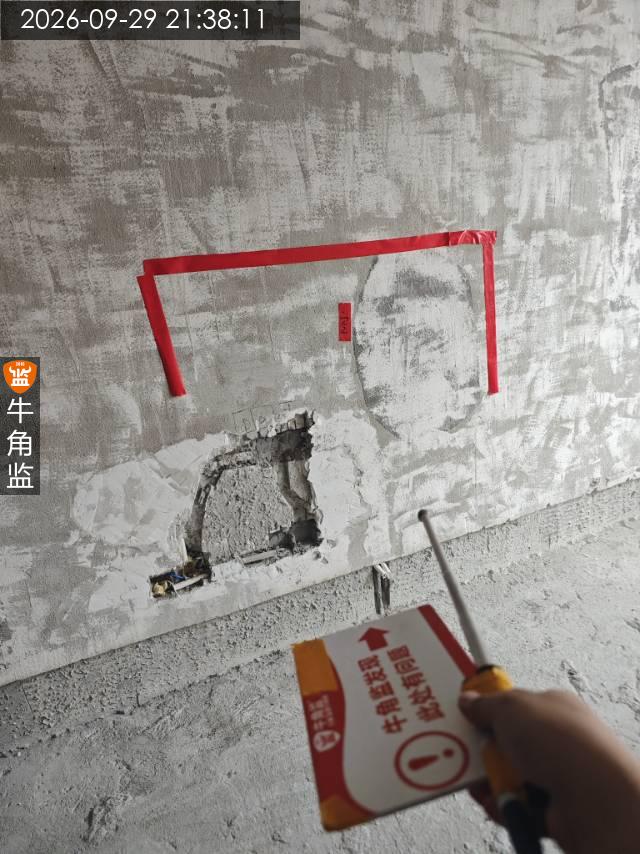

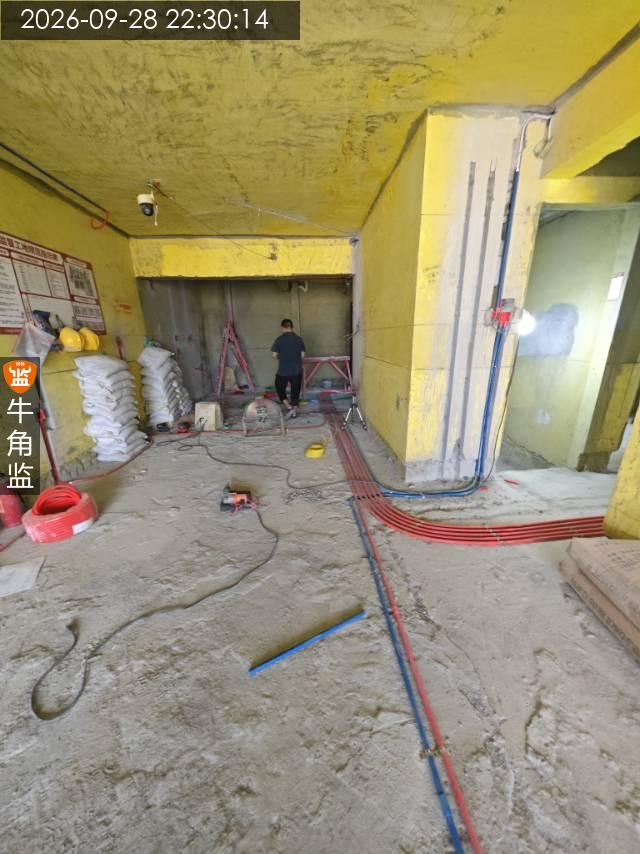

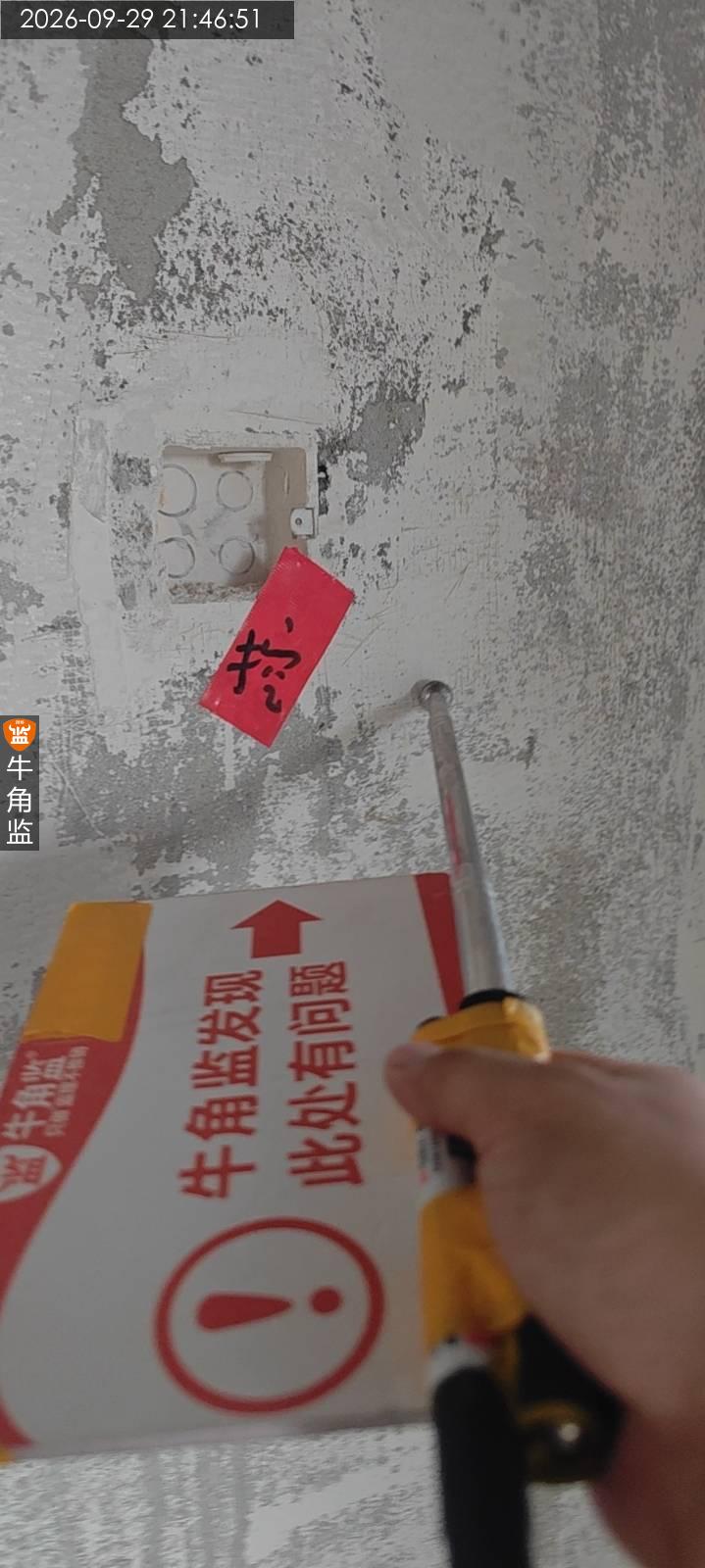

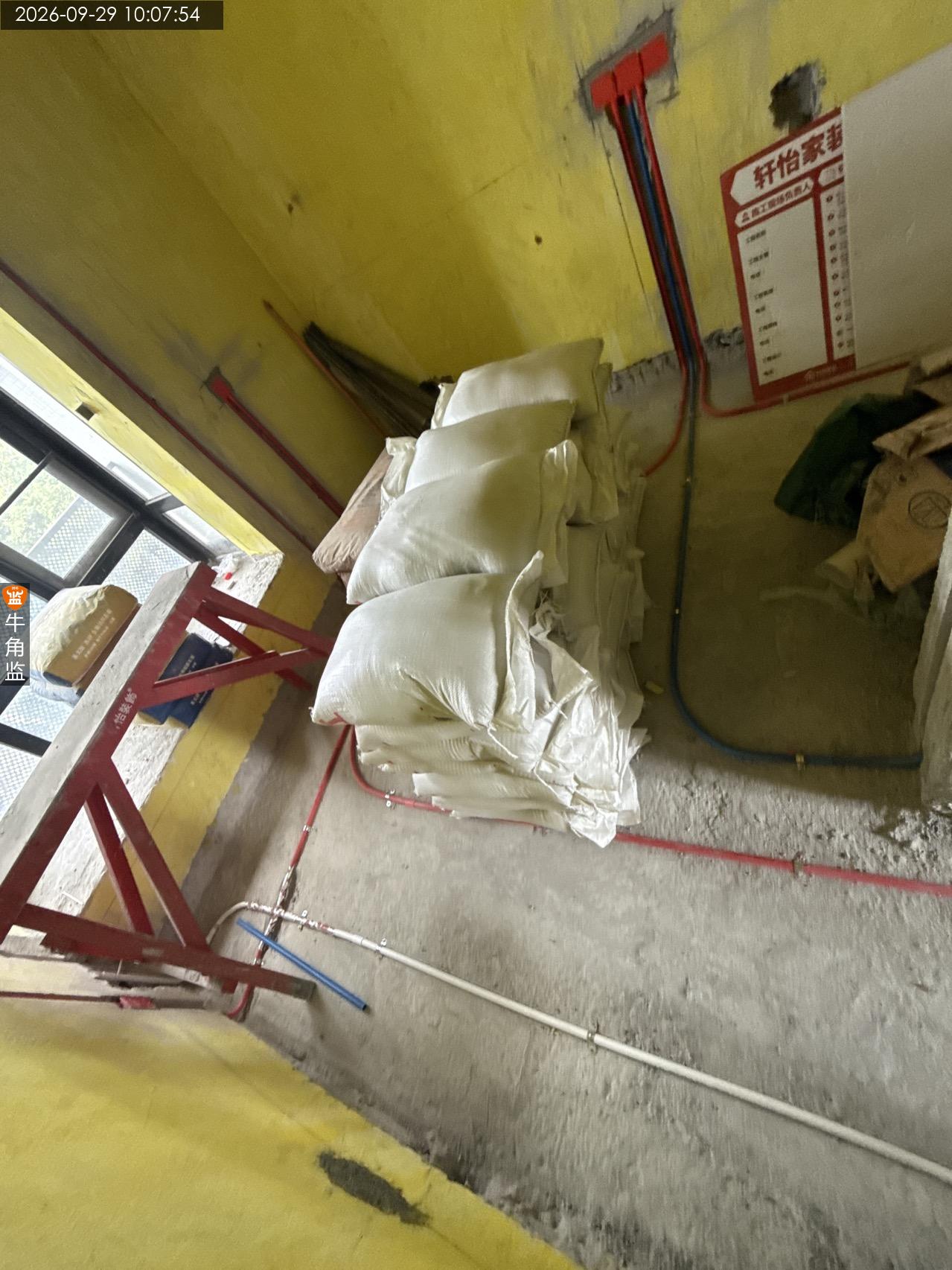

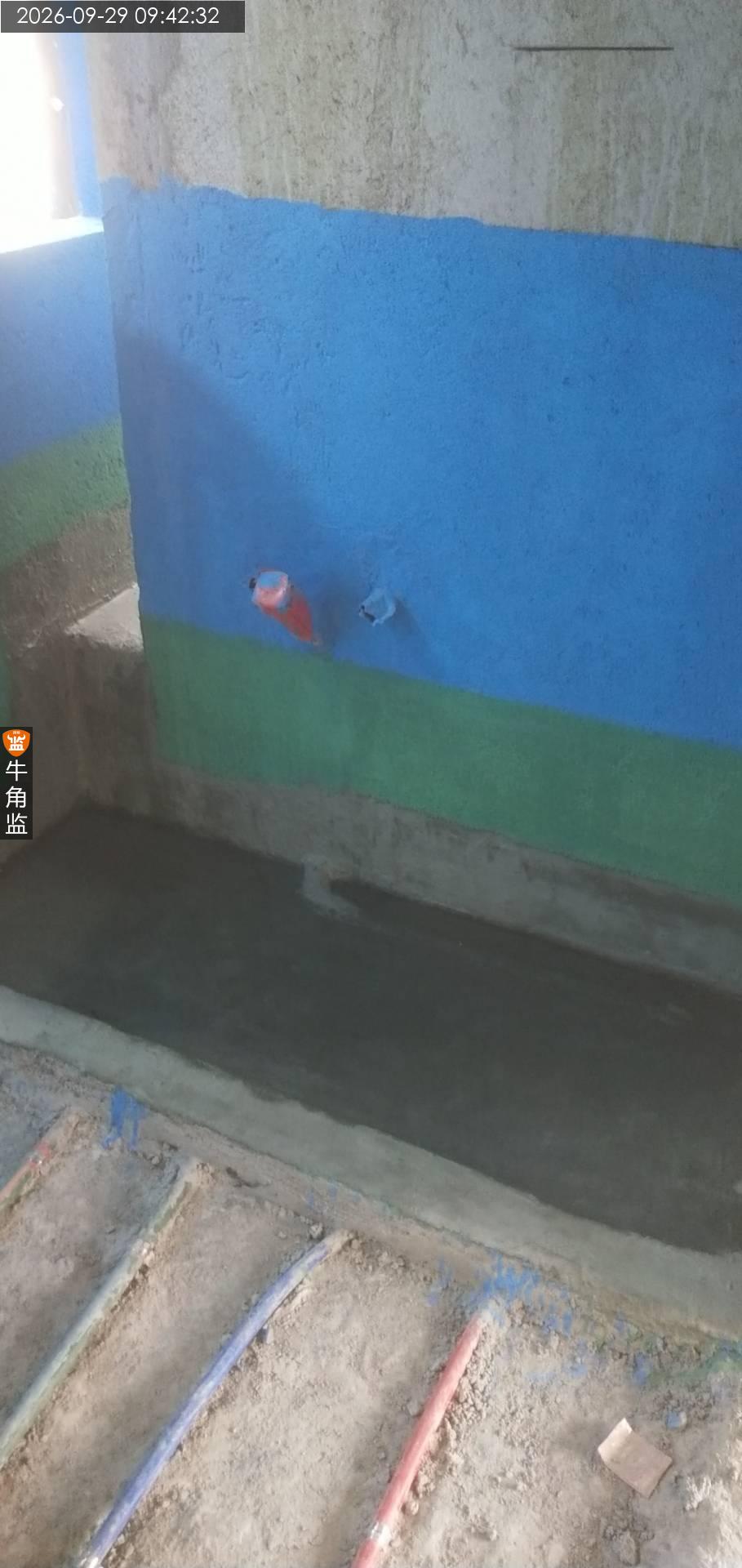

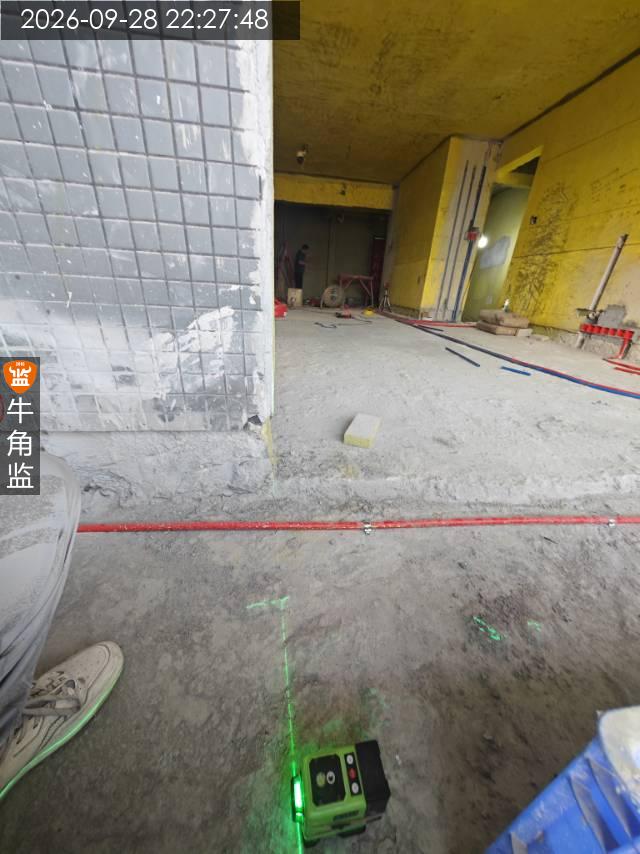

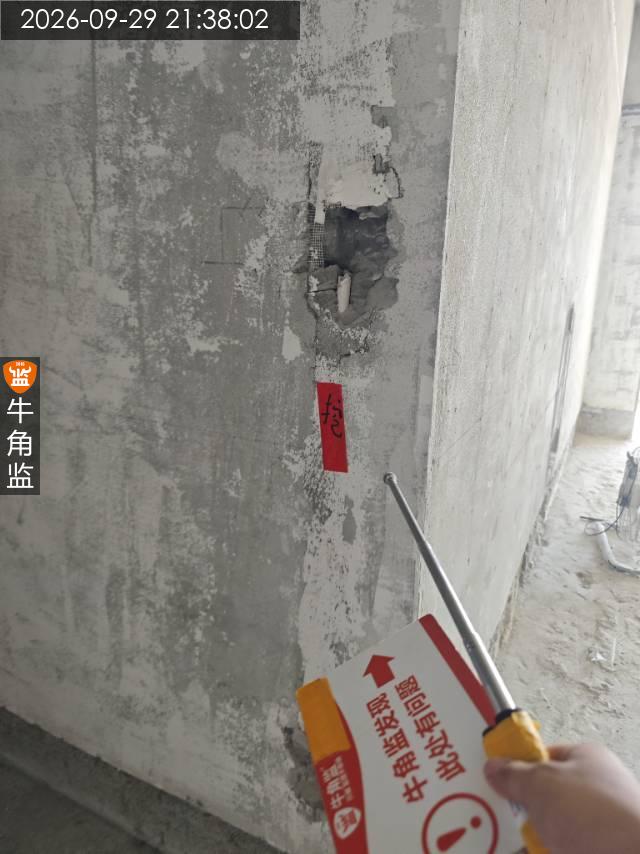

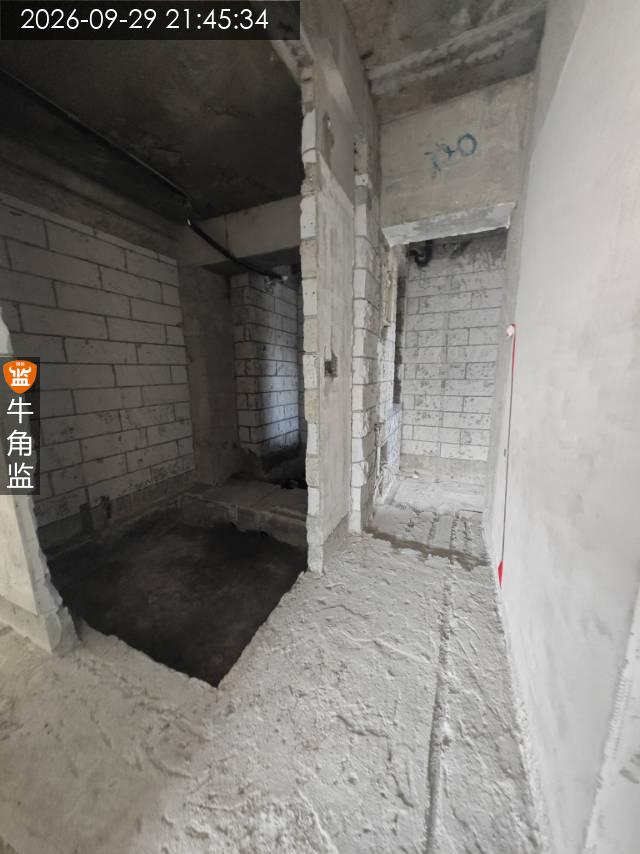

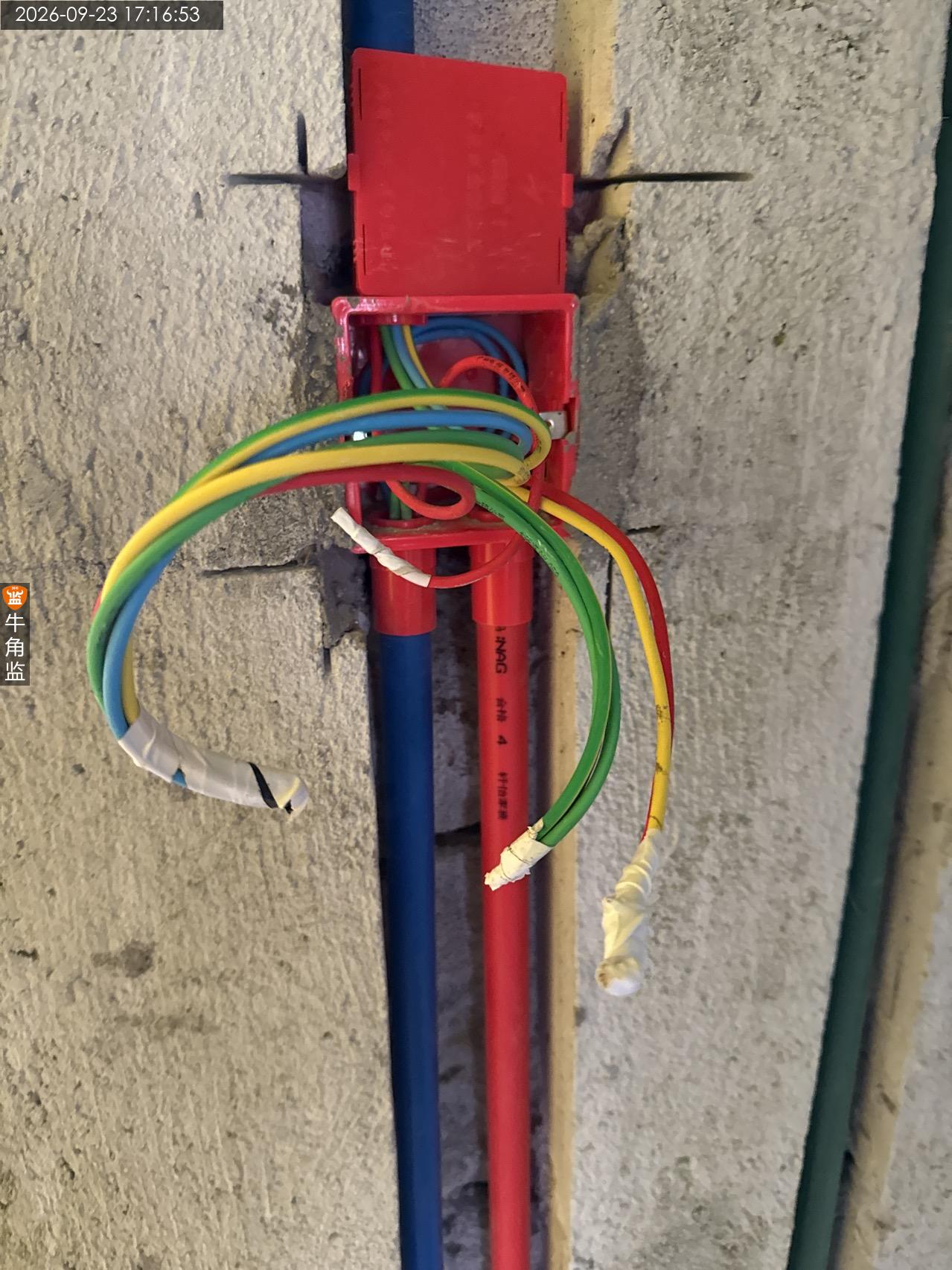

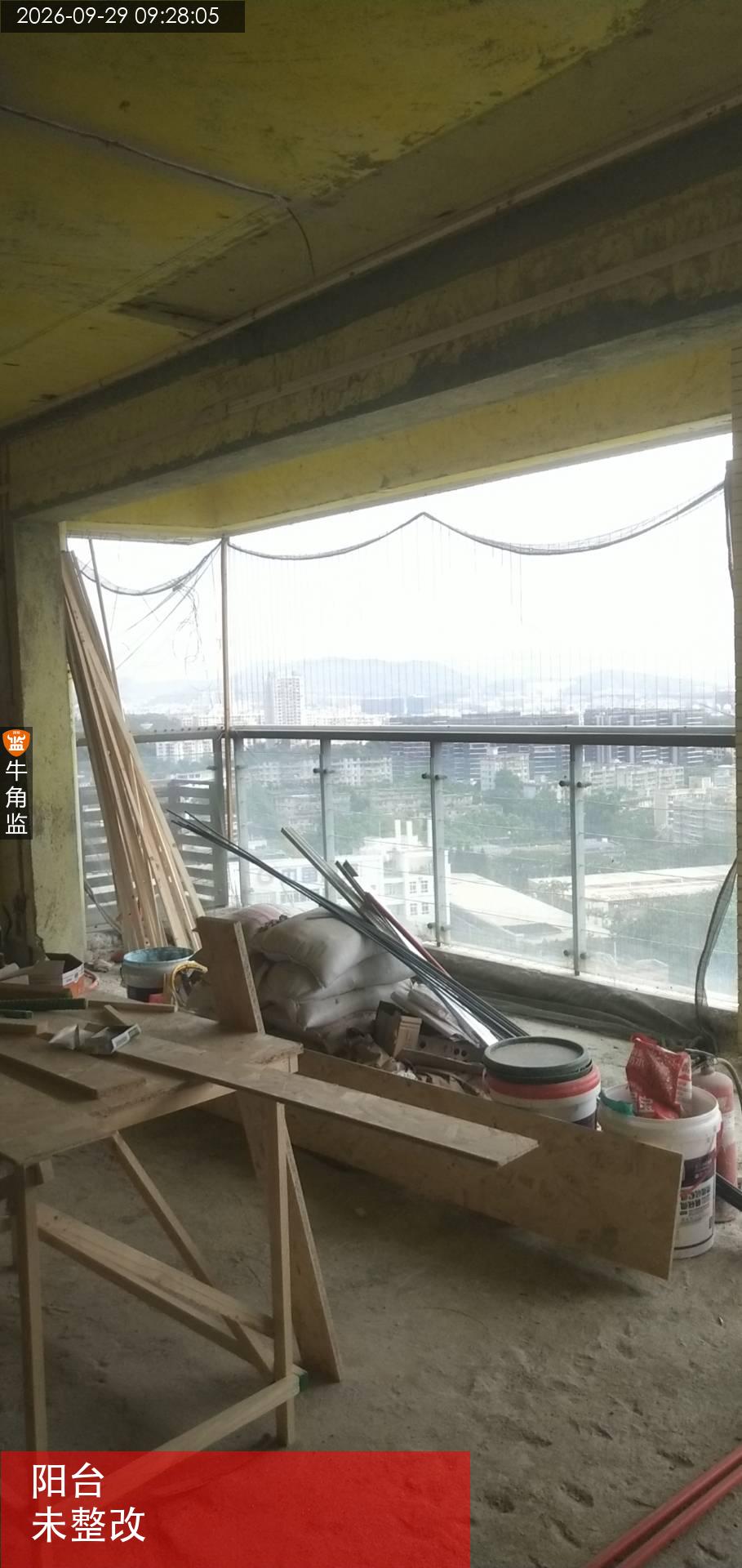

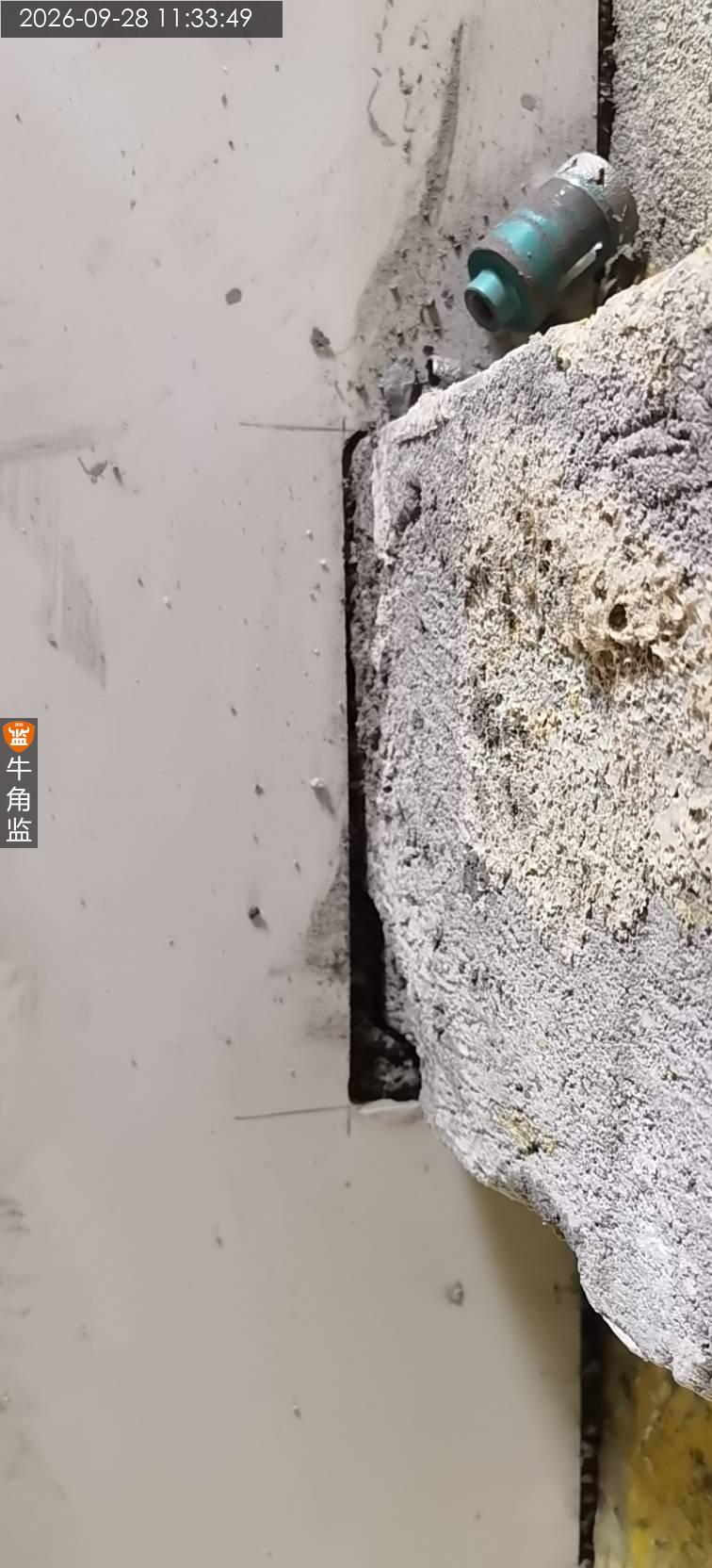

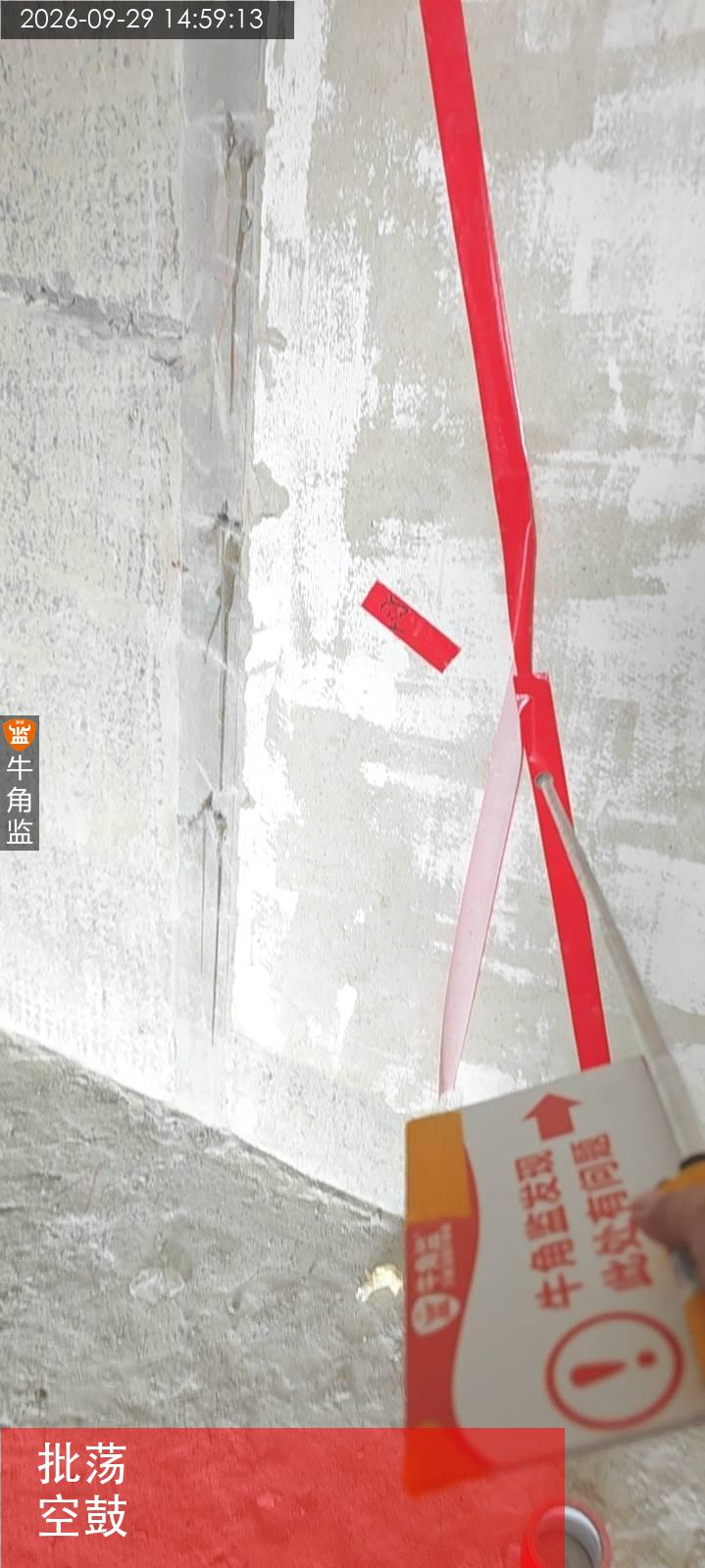

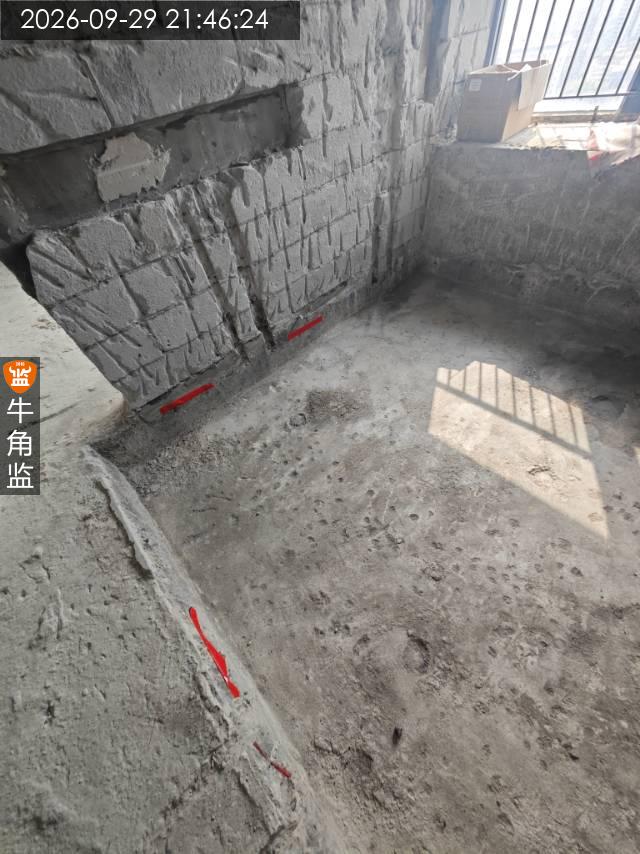

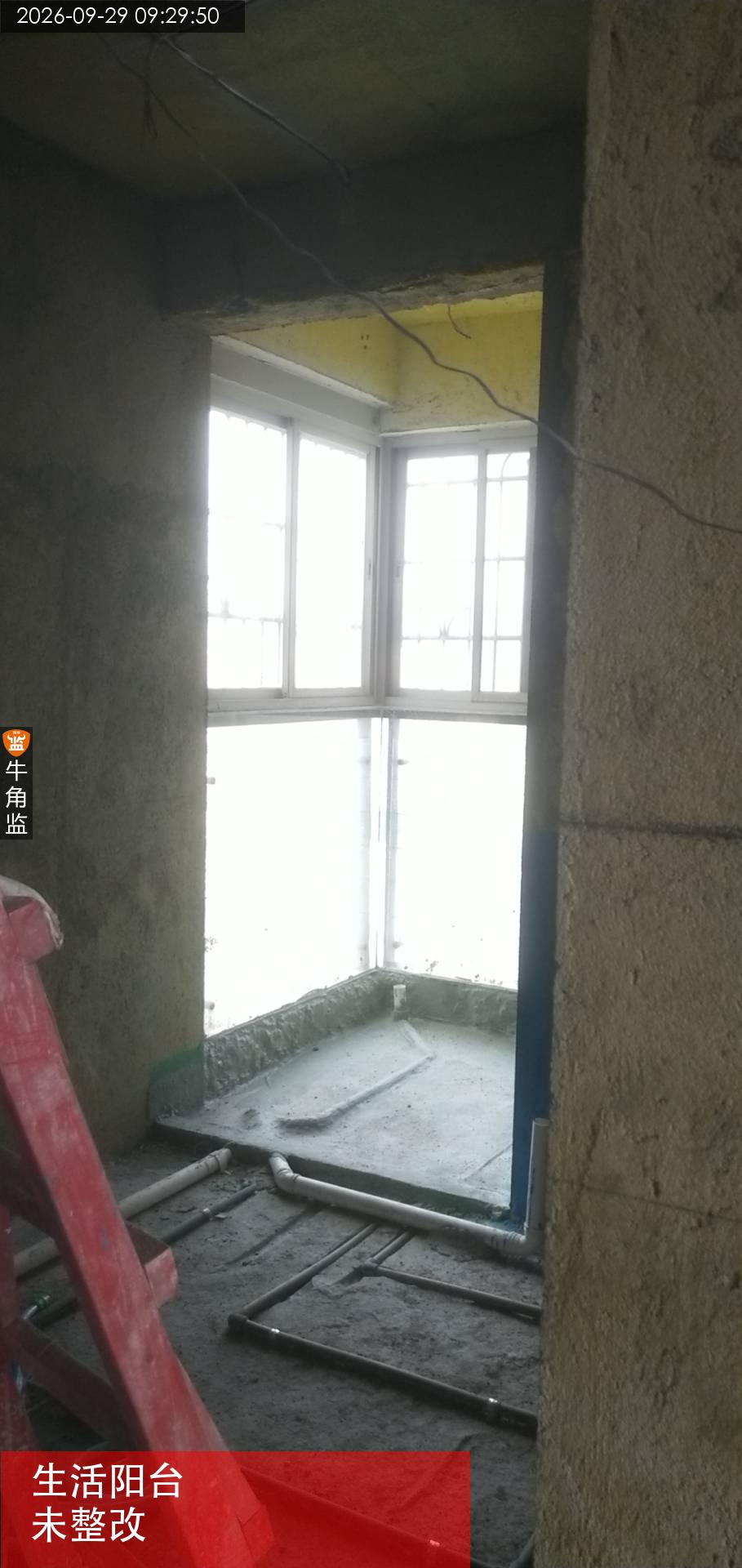

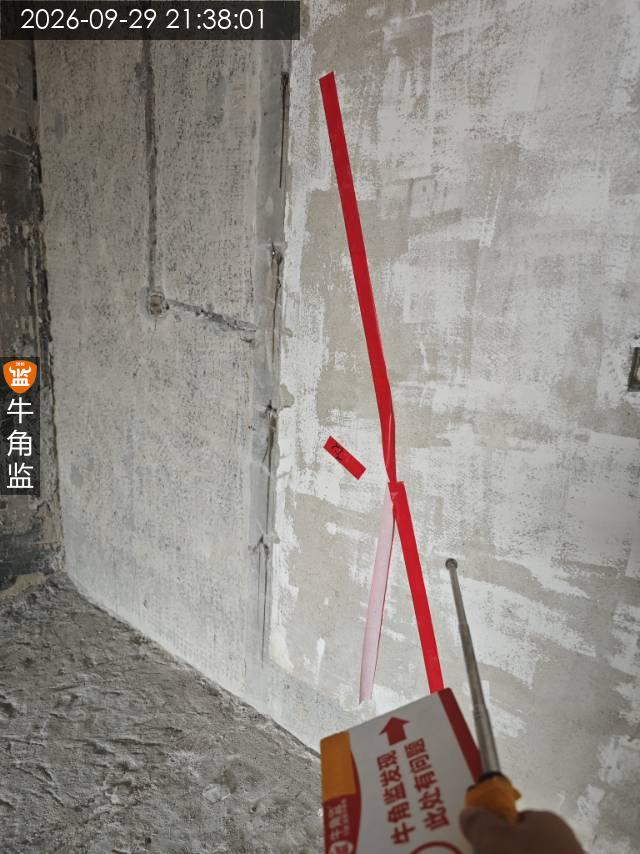

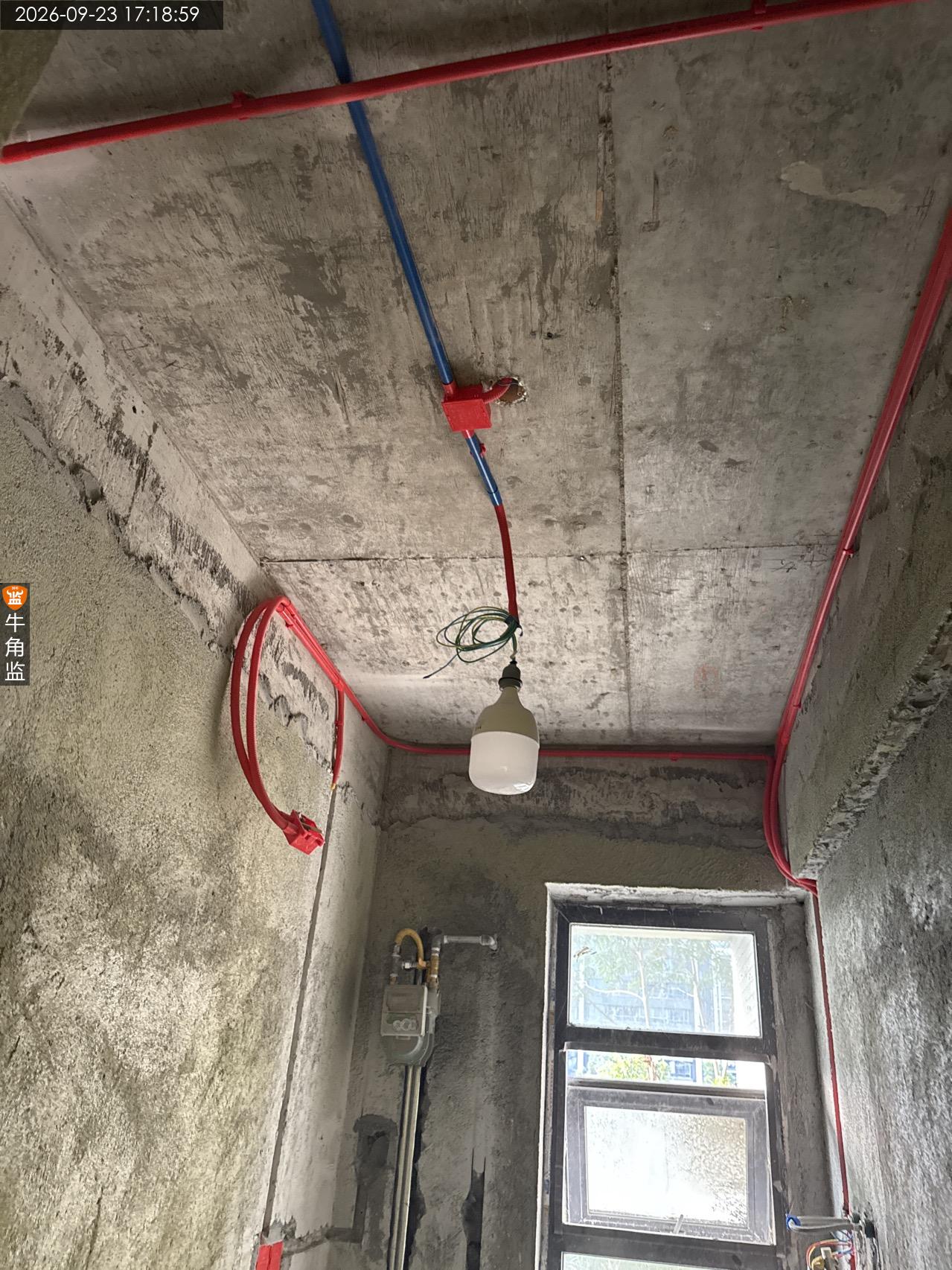

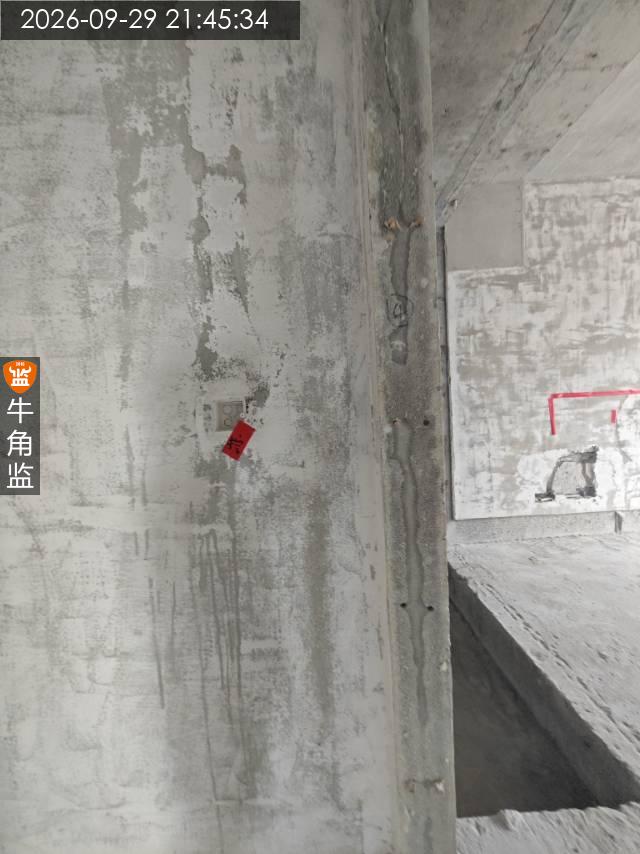

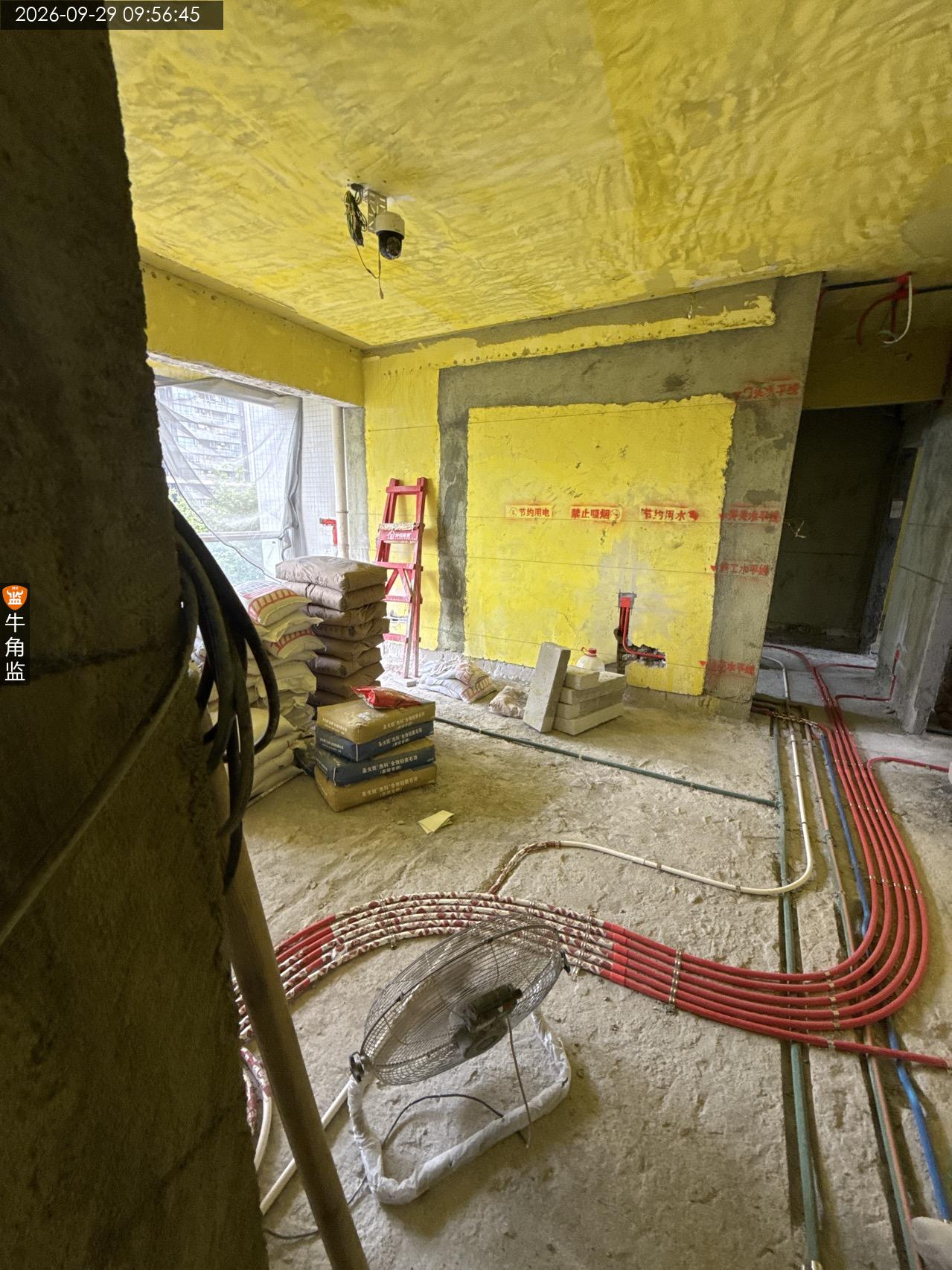

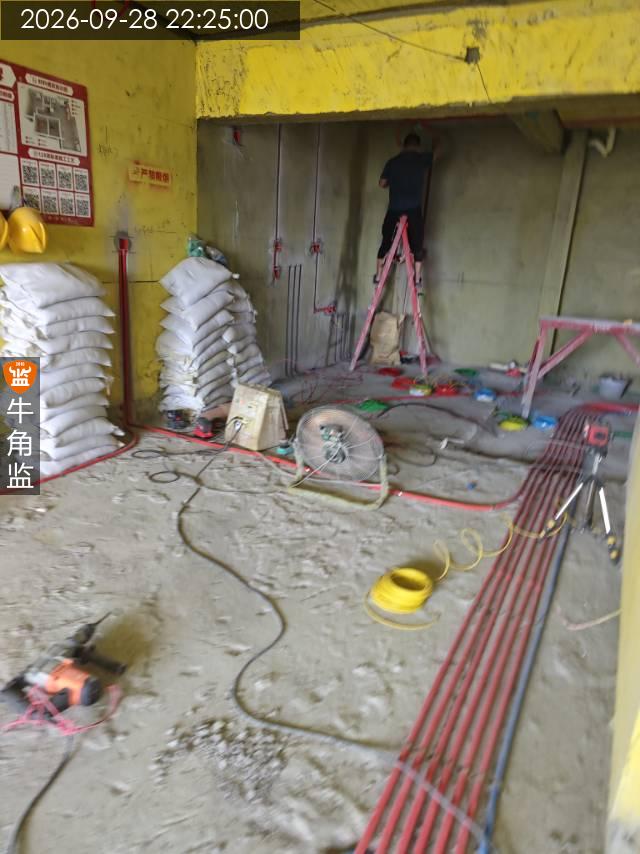

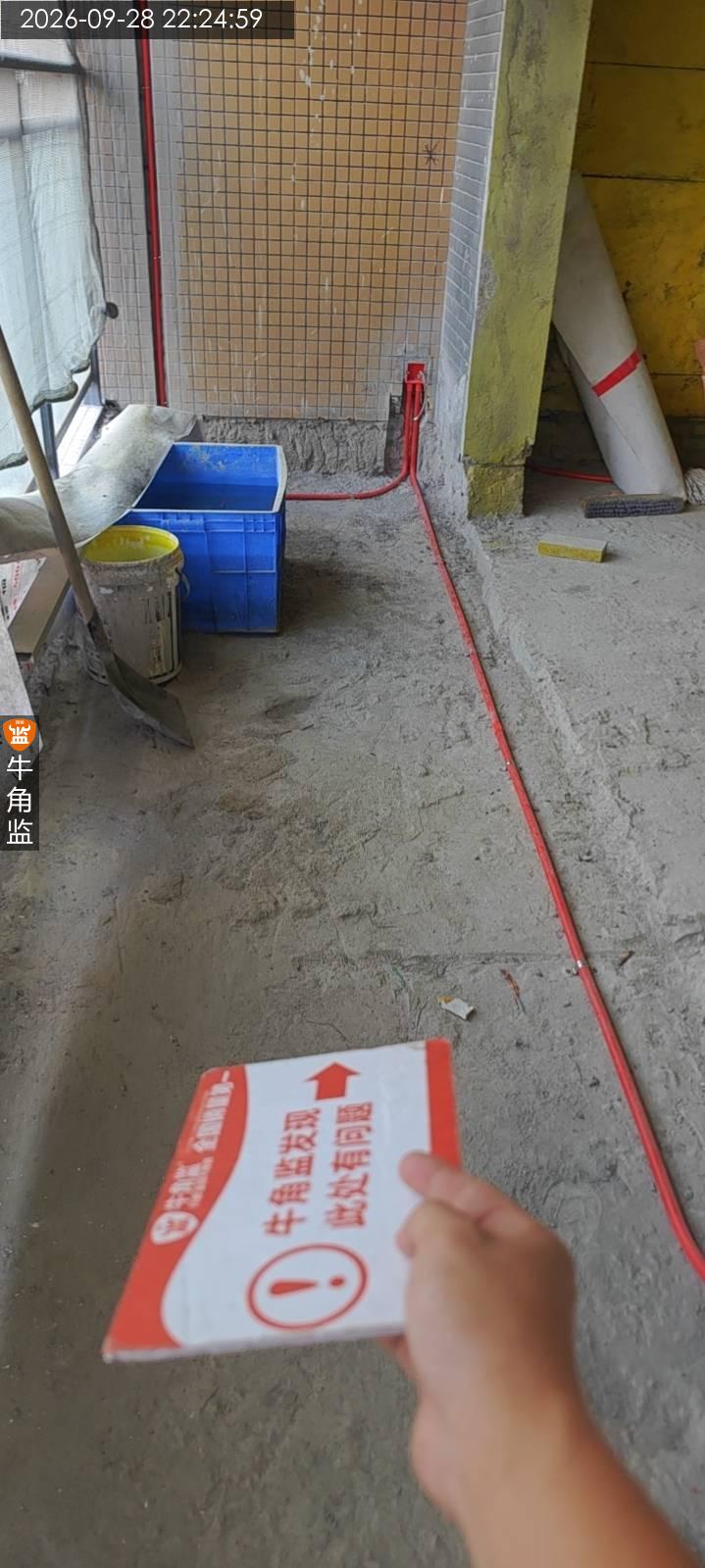

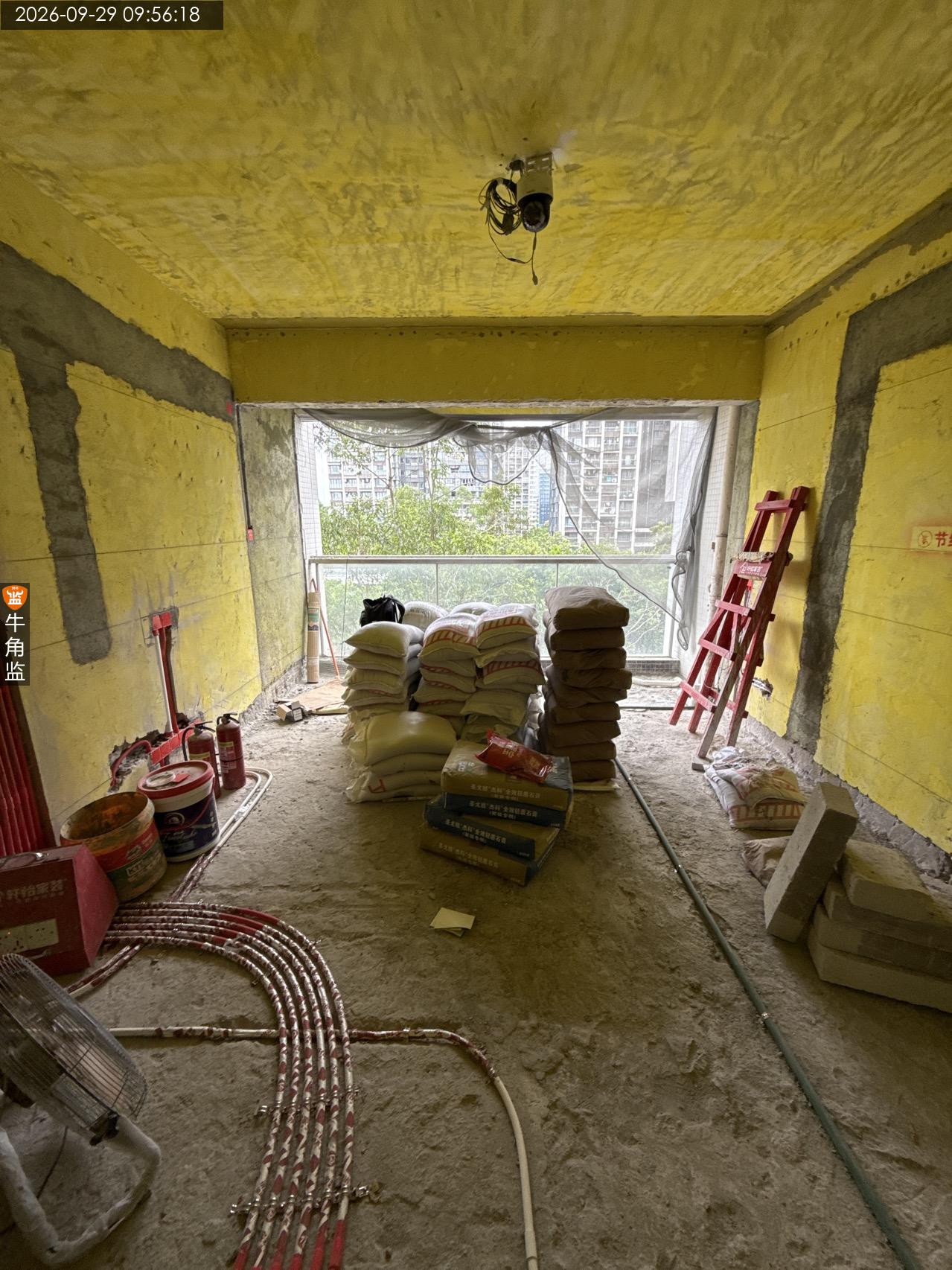

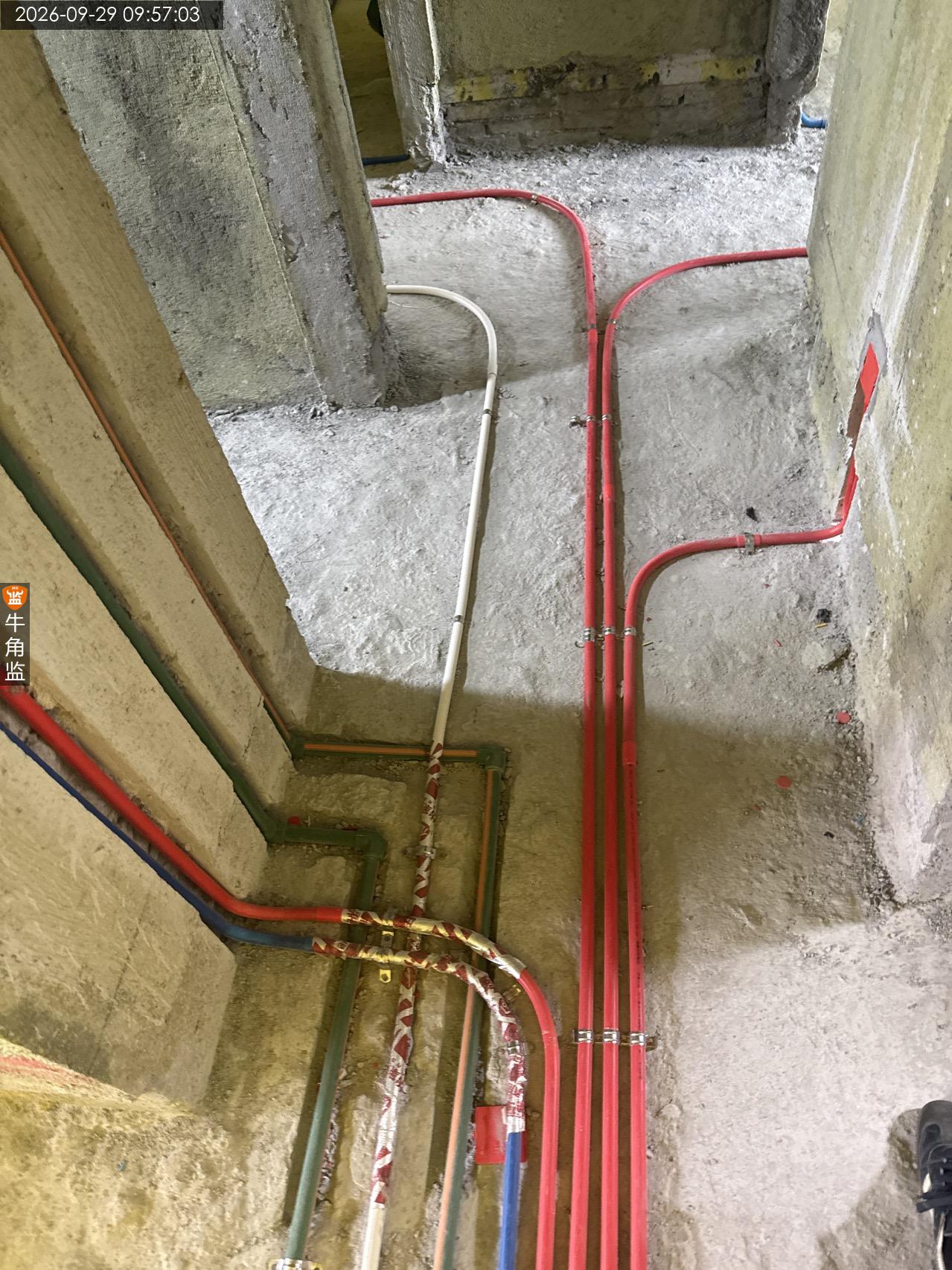

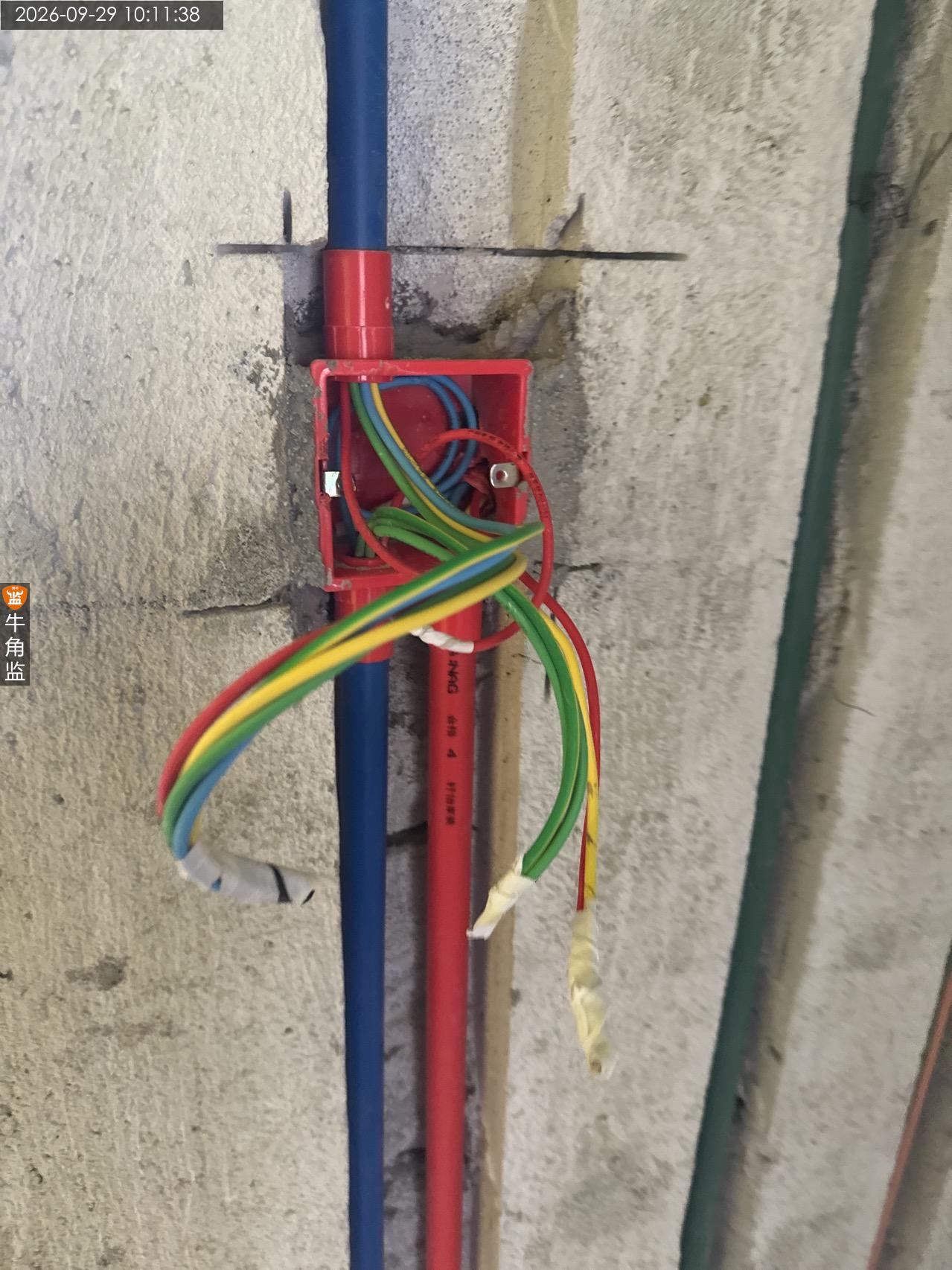

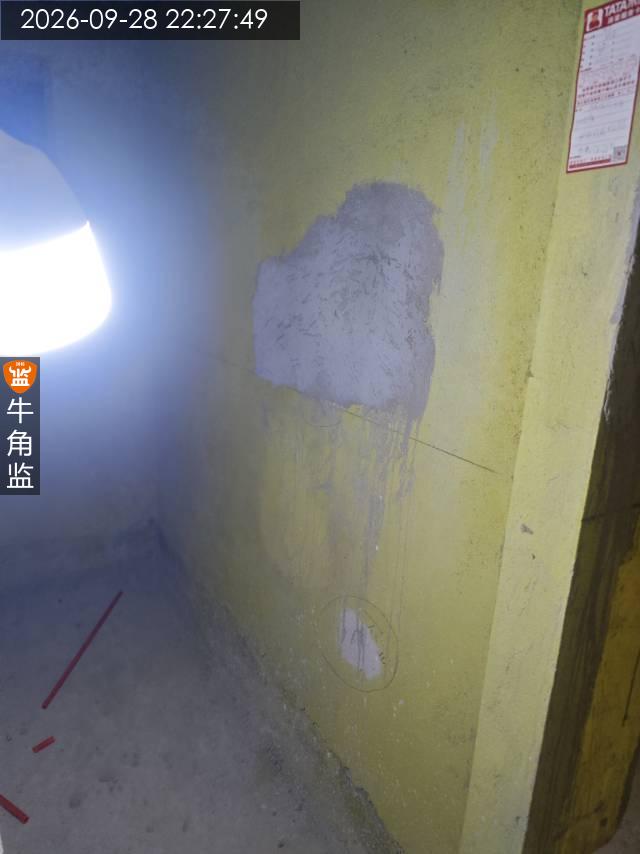

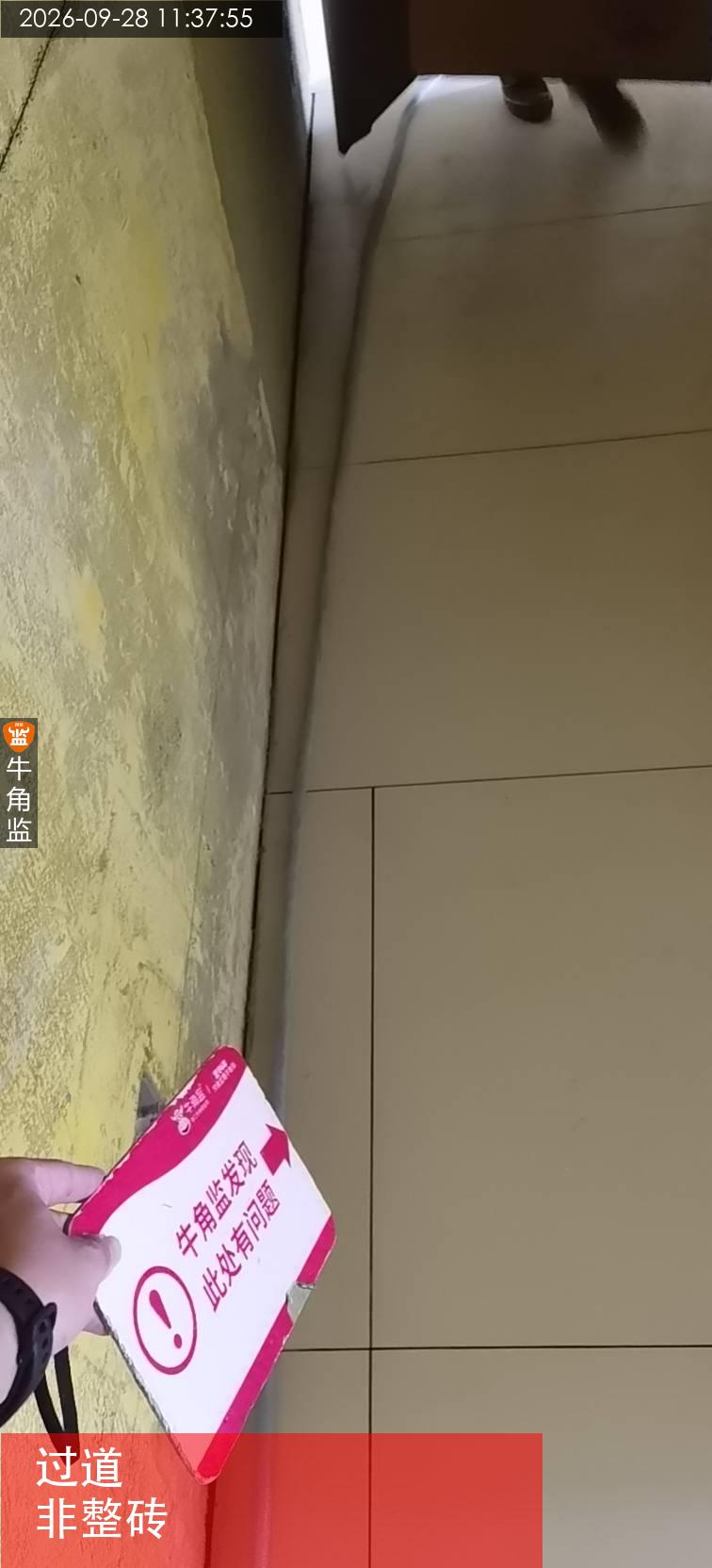

本次打拆检查情况 1,检查地面打至见楼板层,墙面腻子铲至见批荡层,厨卫阳墙面打到见砖面层符合规范。 2,检查墙面门铃下方批荡空鼓,厨房门旁批荡空鼓,小阳台过道批荡空鼓,小套房窗台头墙面、飘窗下方批荡空鼓,建议切除原批荡空鼓重新批荡防止影响开裂隐患。(已标记) 3,过道一处旧废弃插座底盒未挖除干净,需要挖除干净防止影响腻子开裂。(已标记) 4,过道3处墙面原线管开裂现象,需要挖除干净防止影响后期腻子开裂。(已标记) 5,大套房卫生间沉箱原水泥找平层空鼓现象,需要铲除干净重新水泥批荡。(已标记) 新砌筑批荡注意事项 1,门头梁3根8厘钢筋,两侧入墙15公分,或以最大深度为准,地梁植入4条钢筋不低于20厘米倒置。 2,非用水区使用3排小砖打底,新旧墙交叉转角处各打15公分批荡转角挂钢丝网 3,砌筑到顶需要做蜈蚣脚斜砌,砖缝砂浆饱满度80%以上,不能出现透明缝,平线新旧墙交接做马牙槎。 4,墙体垂直度误差4mm內,植筋高度间距40公分高,8厘钢筋。
2026-09-29

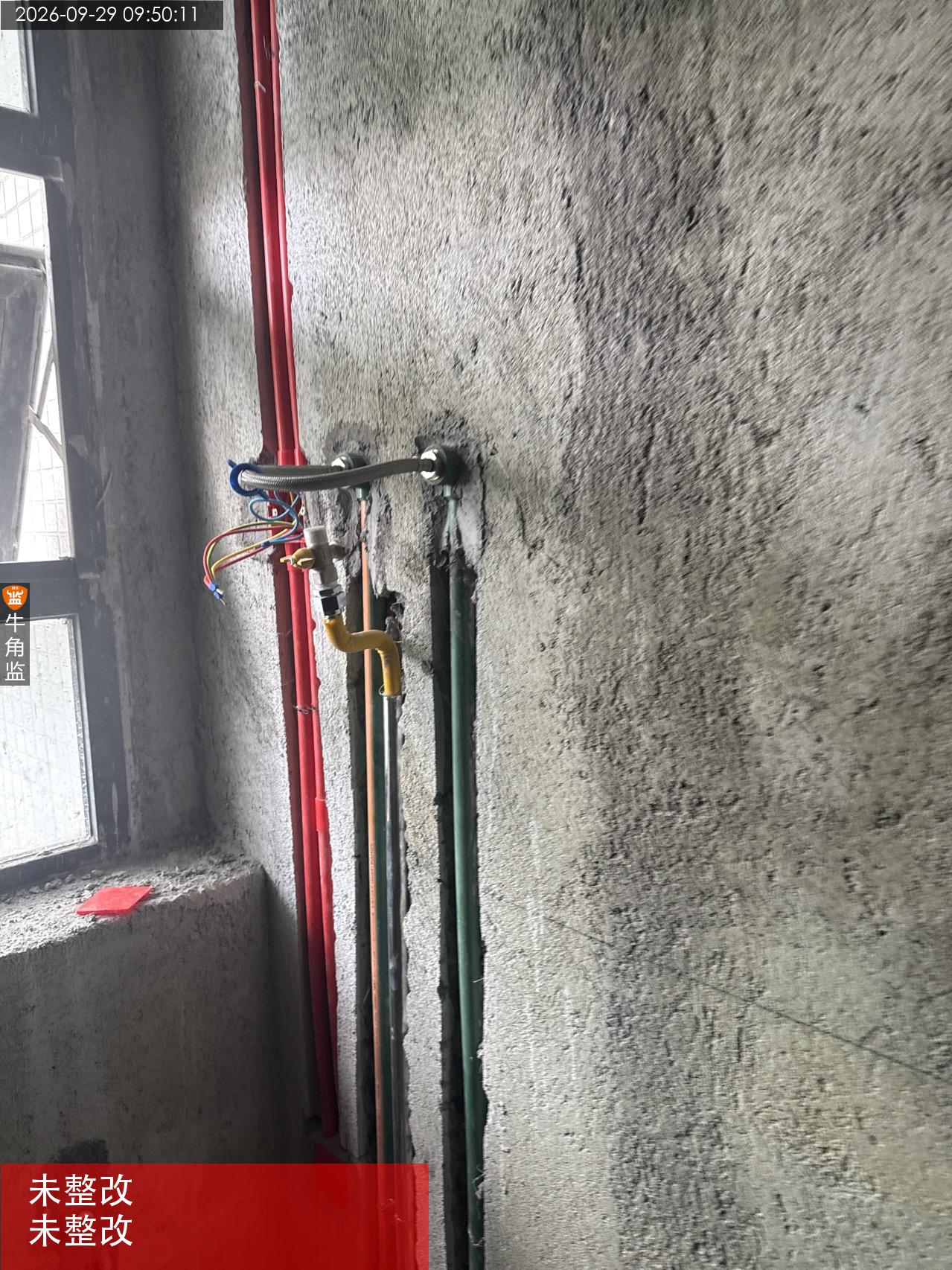

番禺区亚********9620
设 计 师:未知
施工队长:未知
工地面积:80.00㎡
装修总价:0.00
本次评价:C
本次评语:

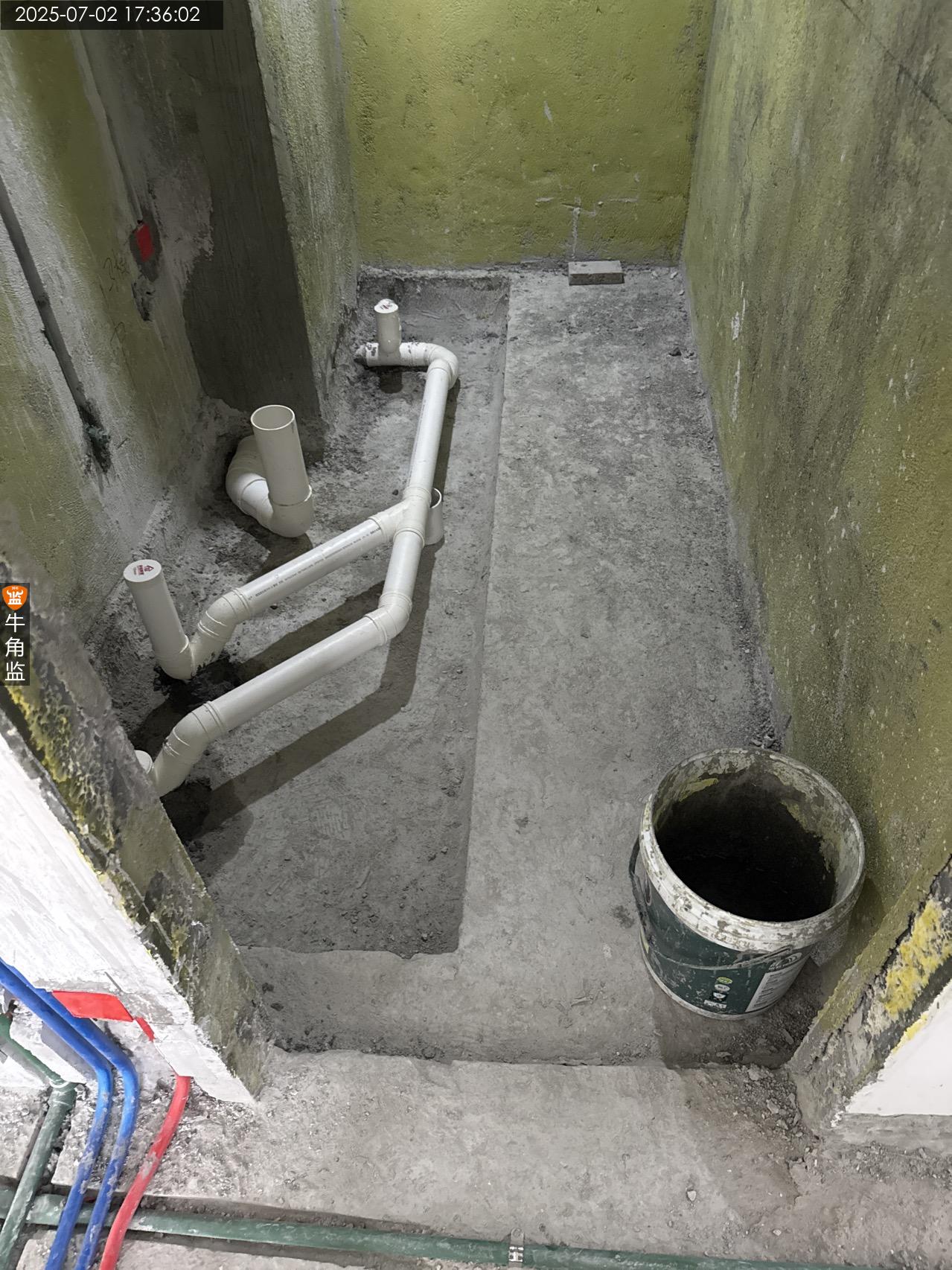

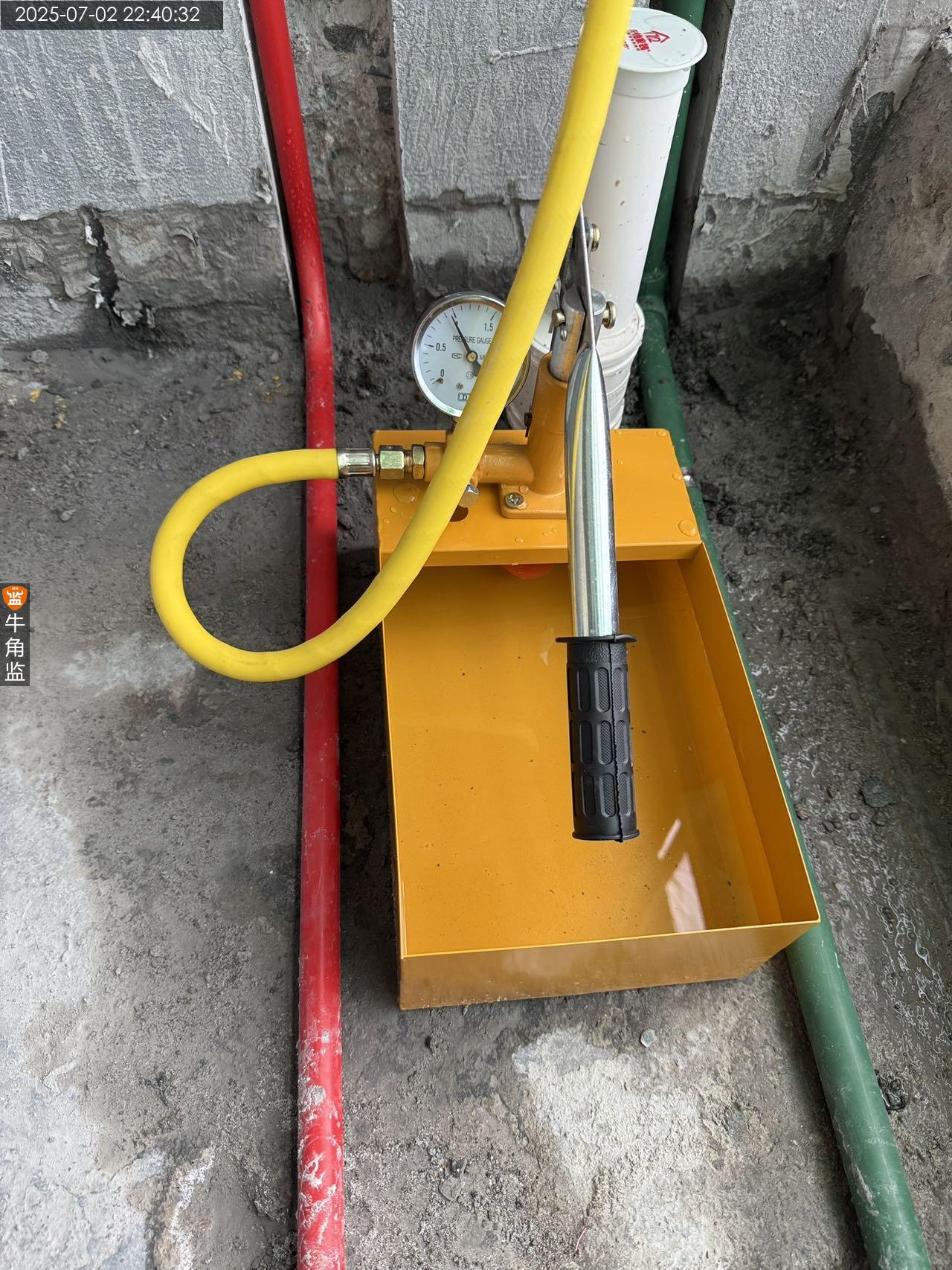

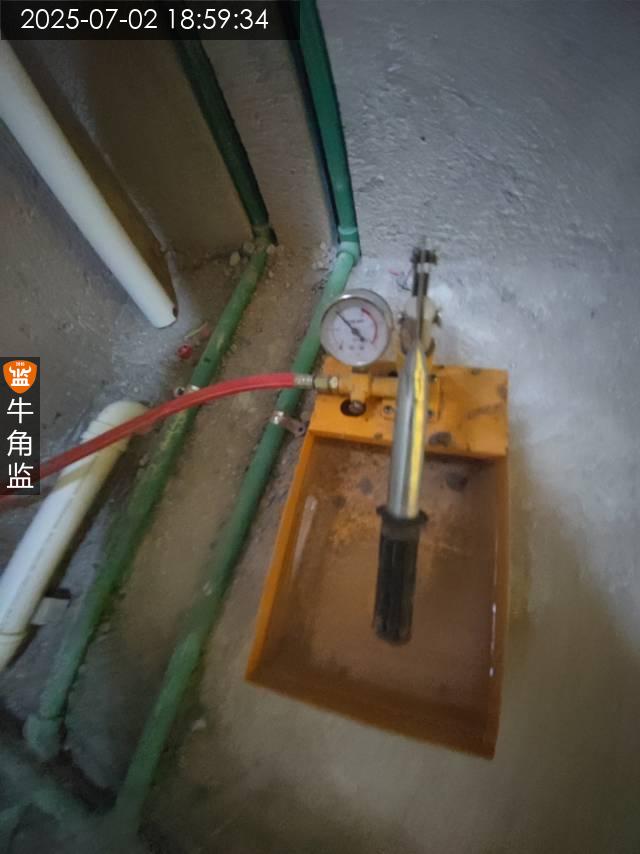

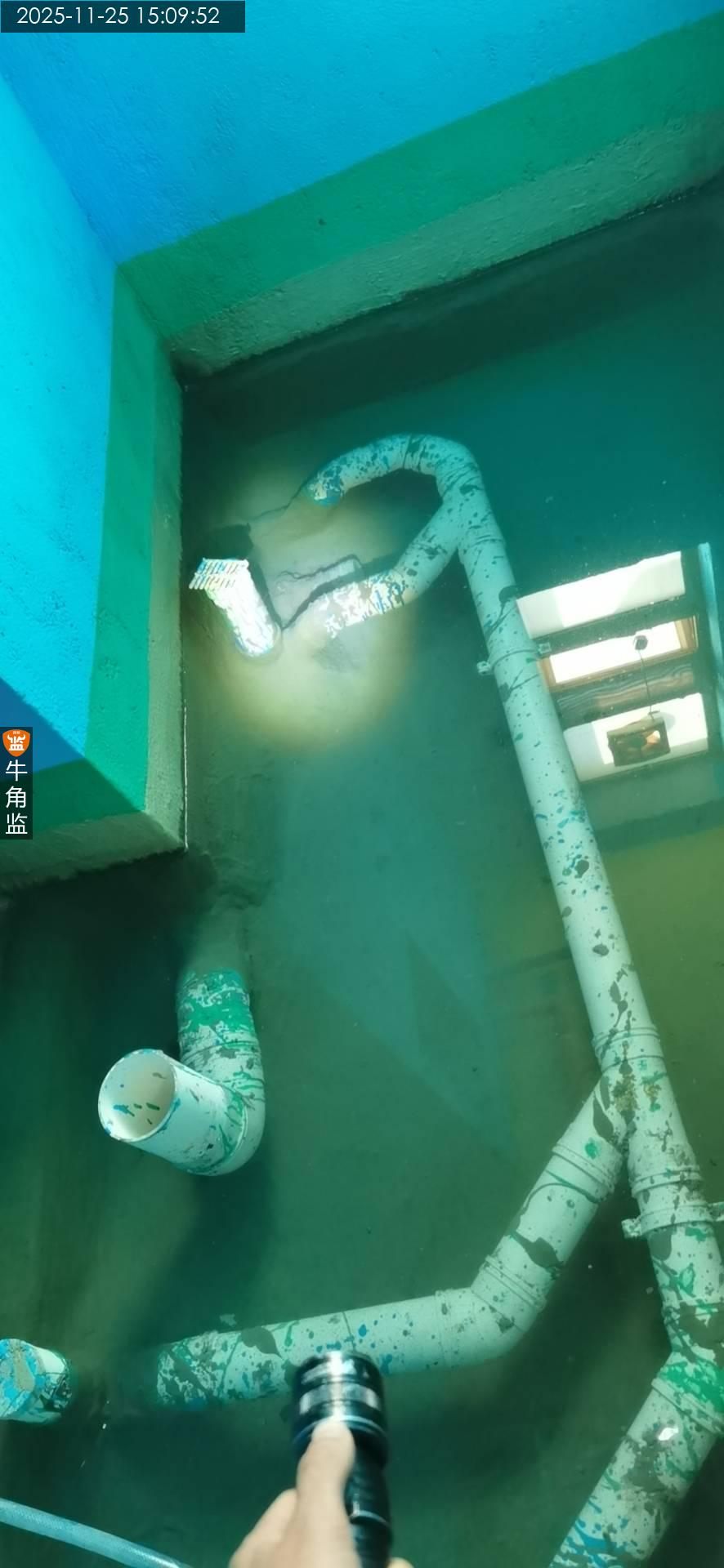

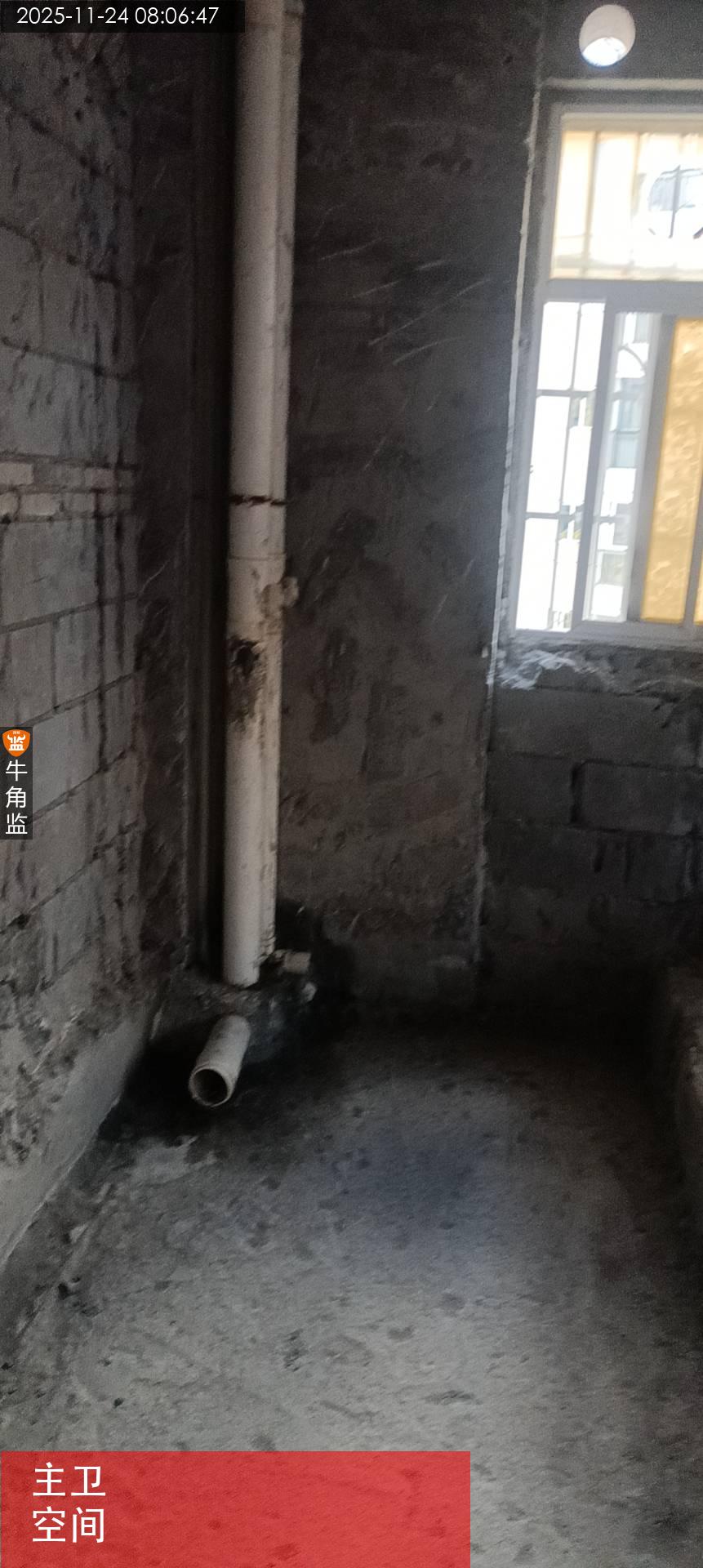

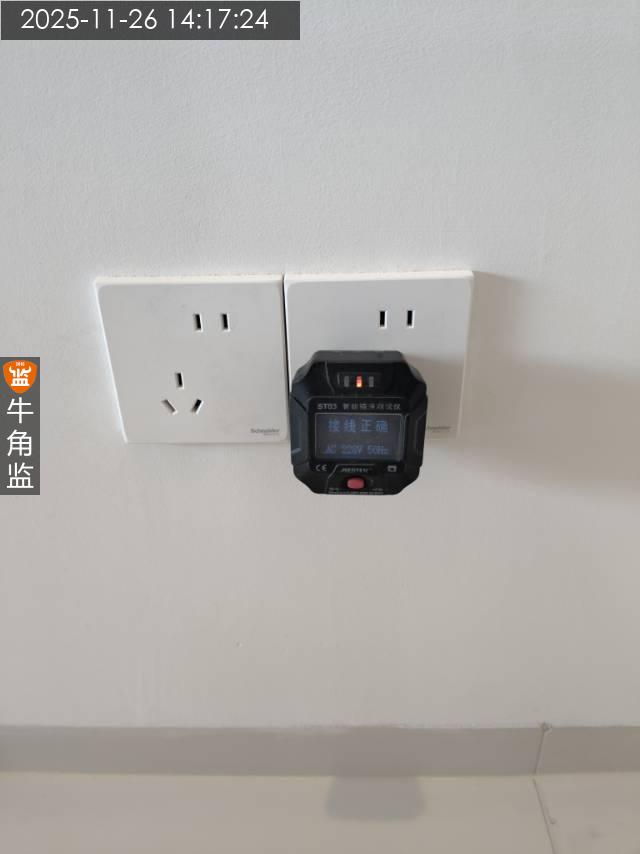

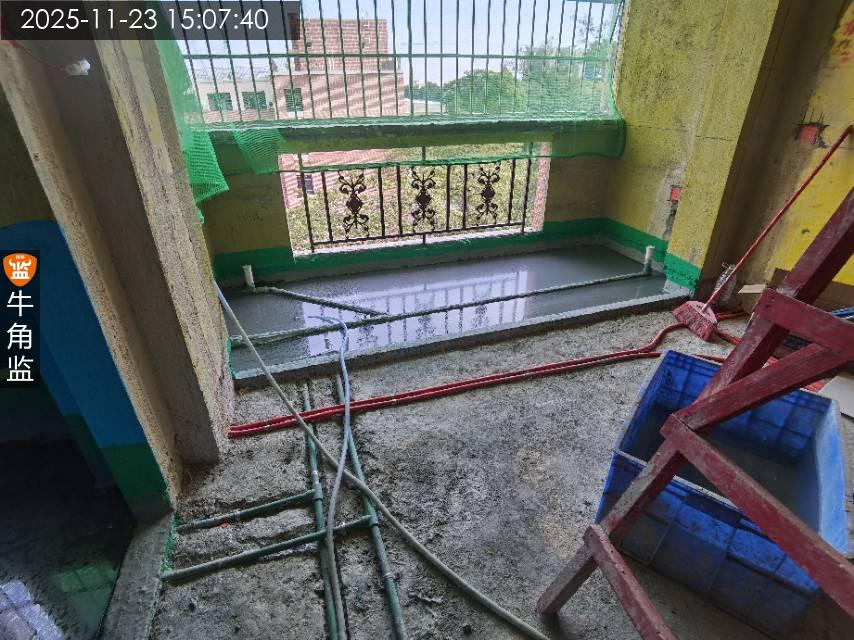

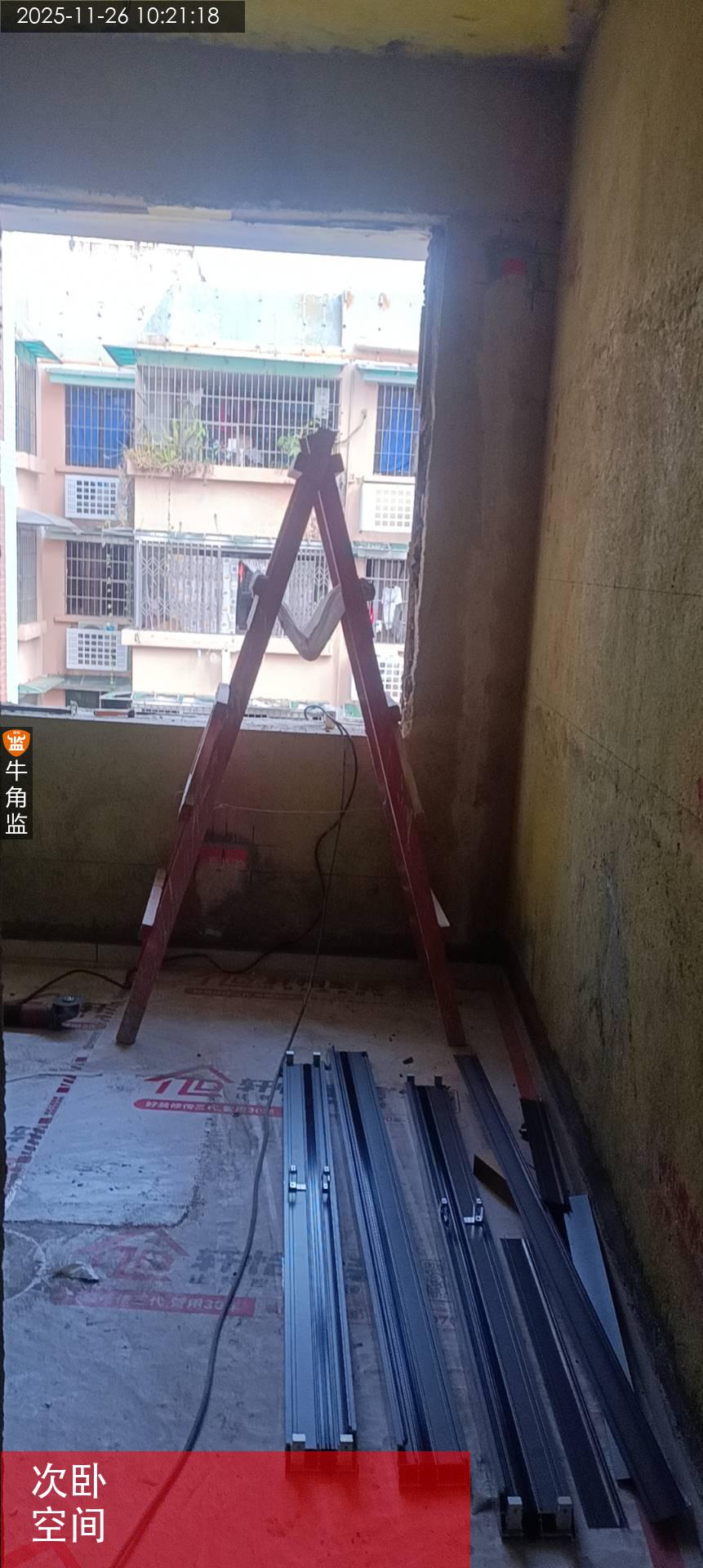

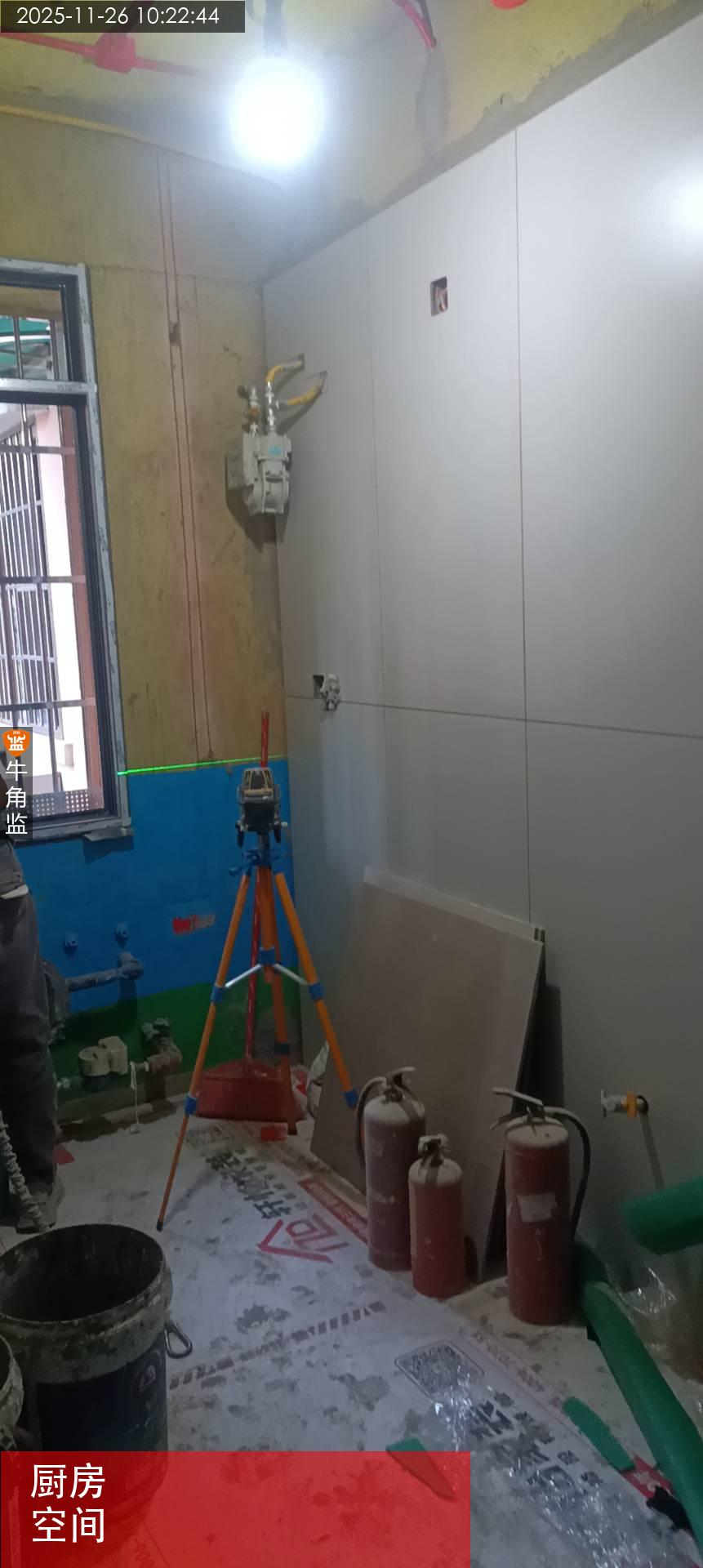

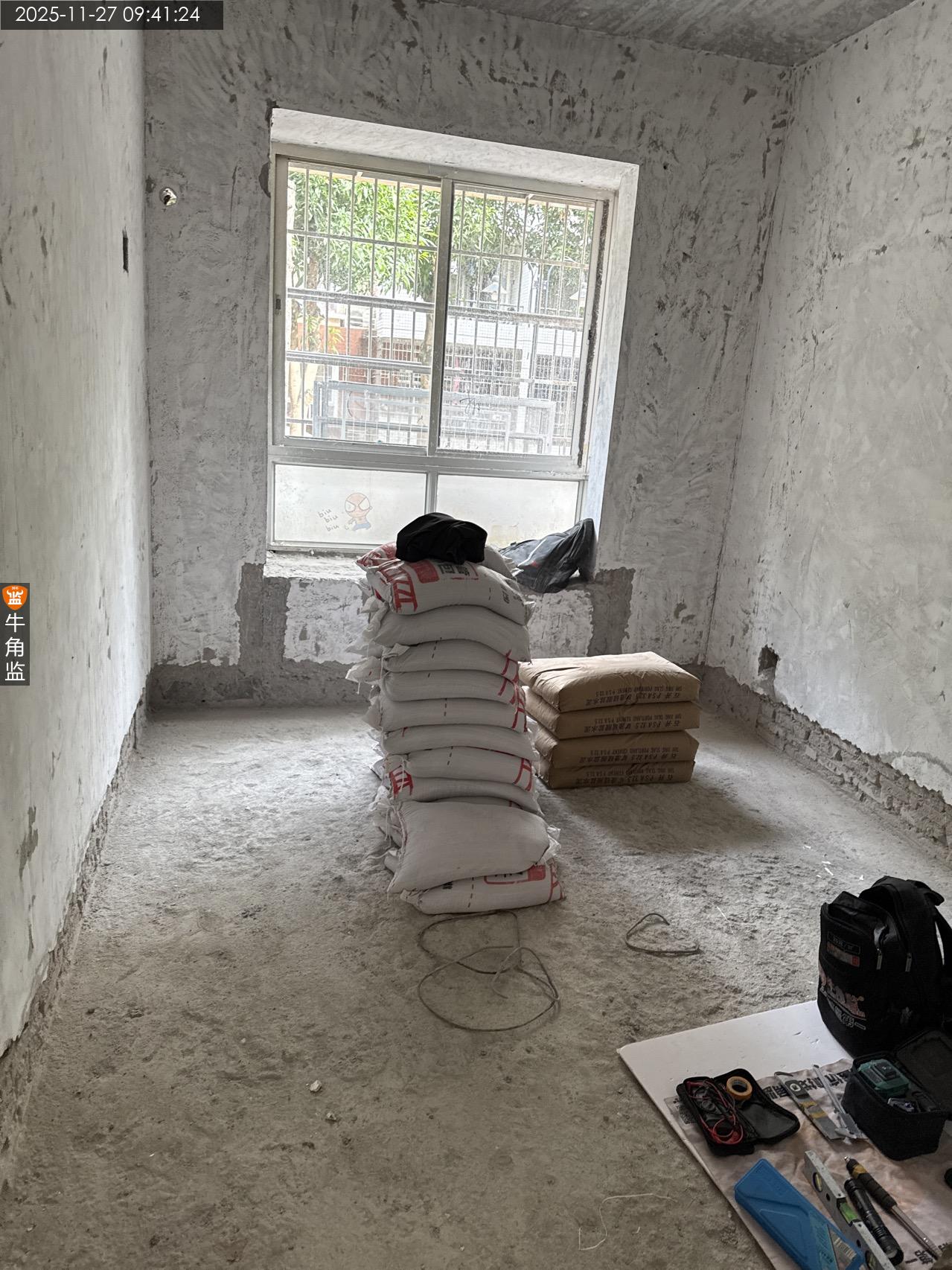

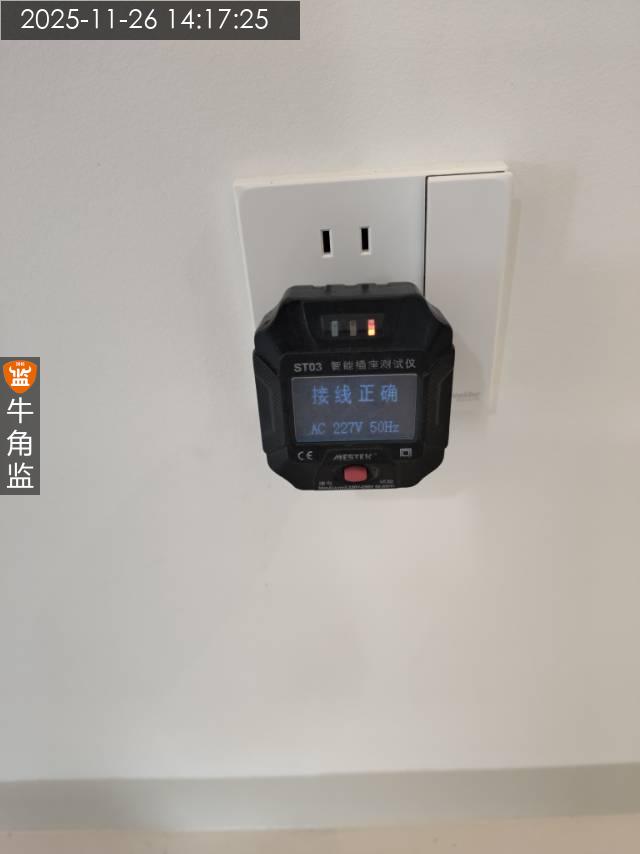

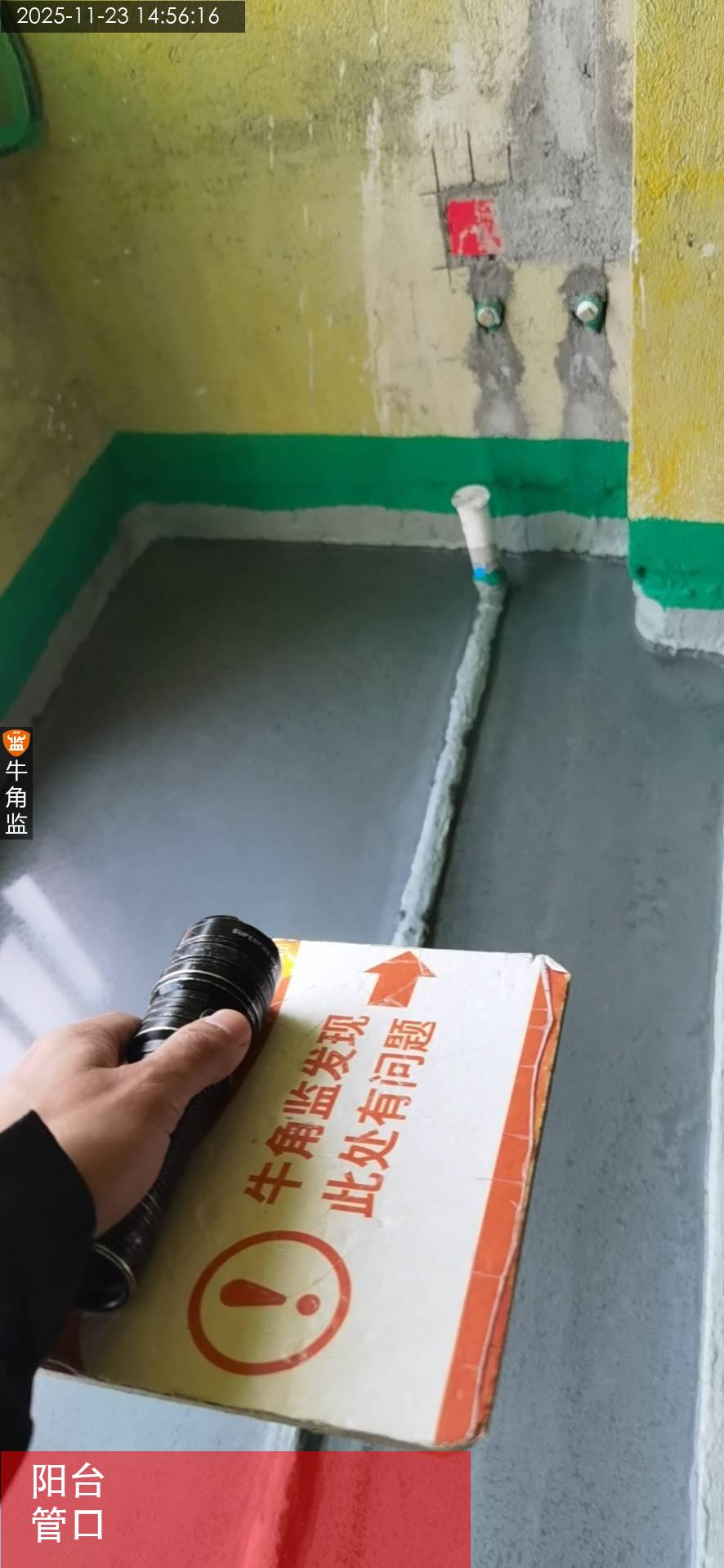

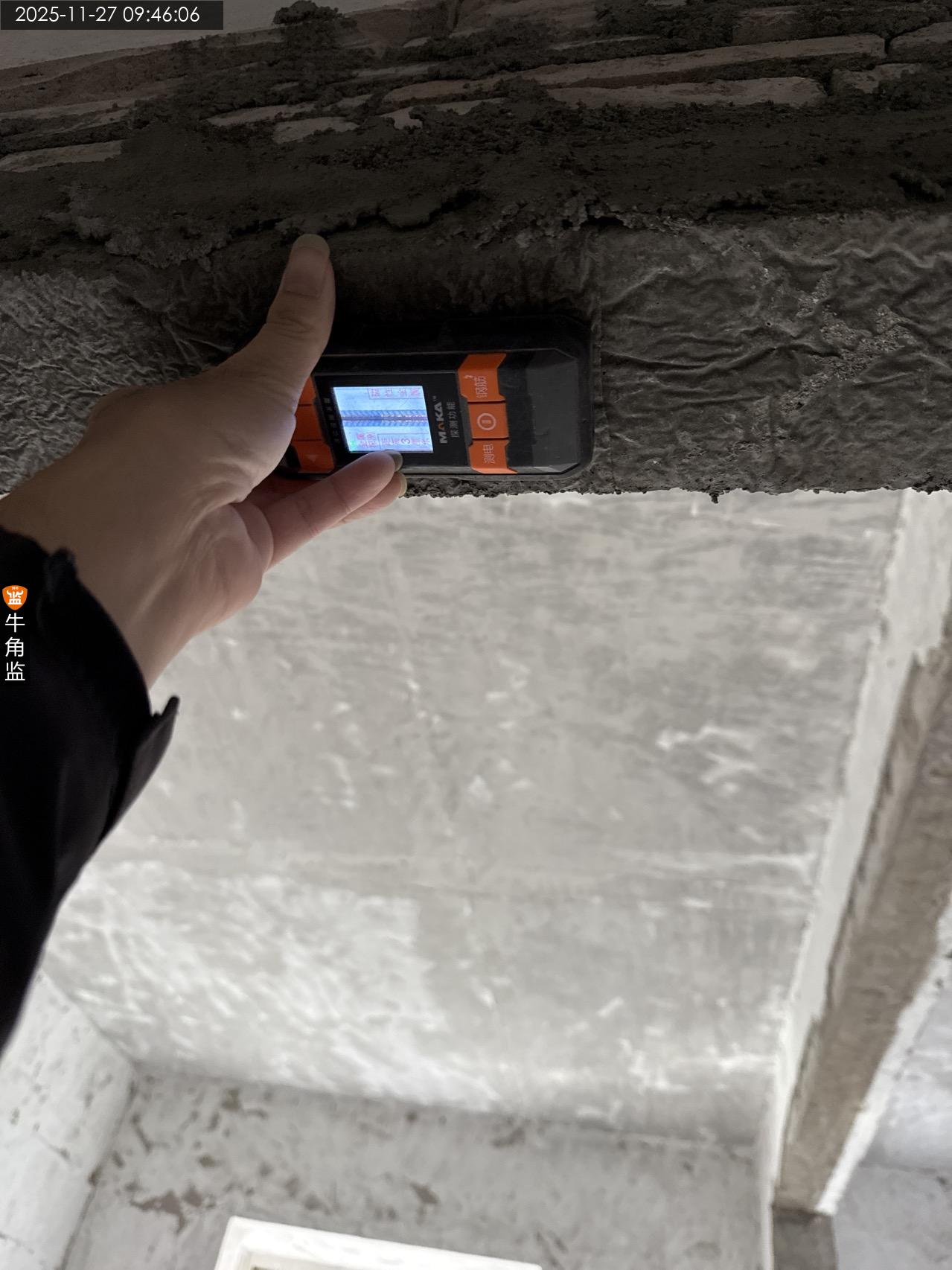

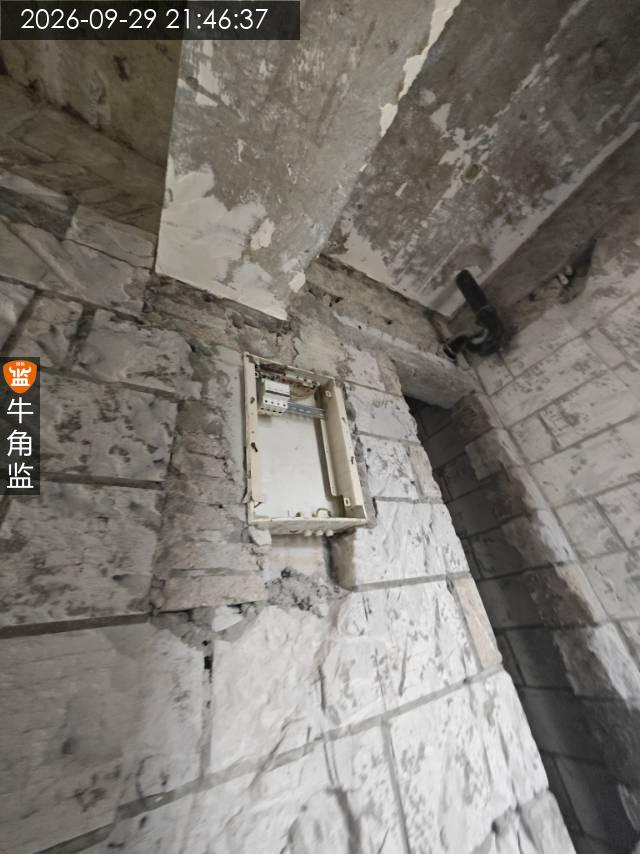

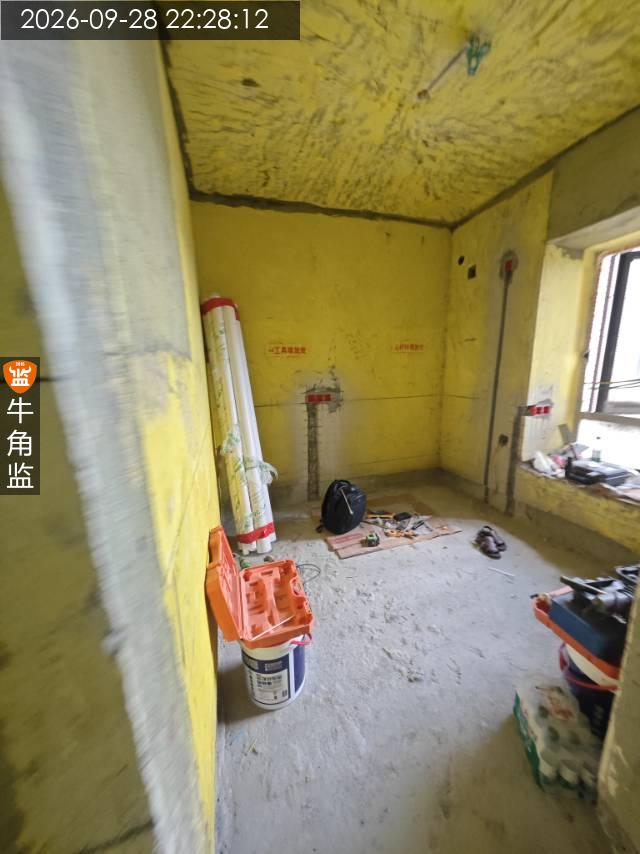

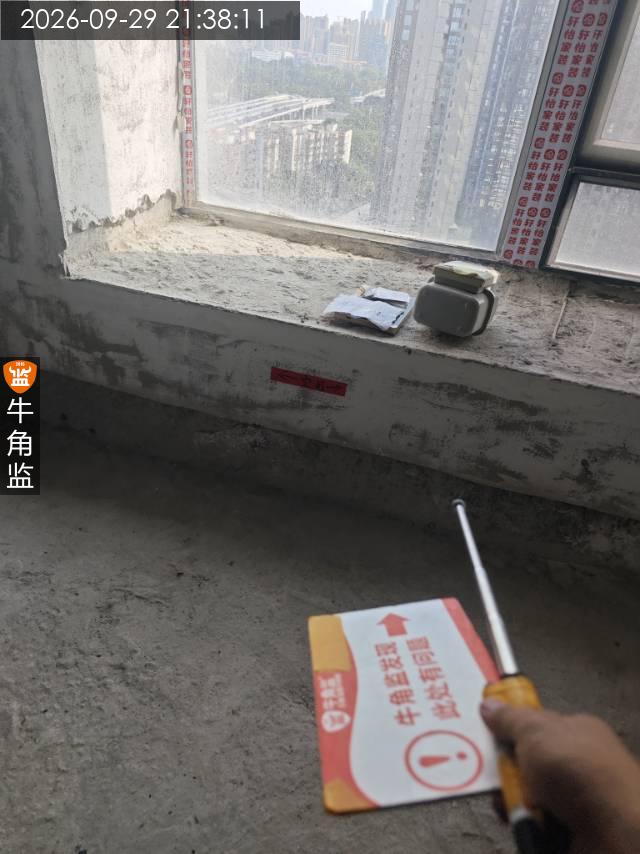

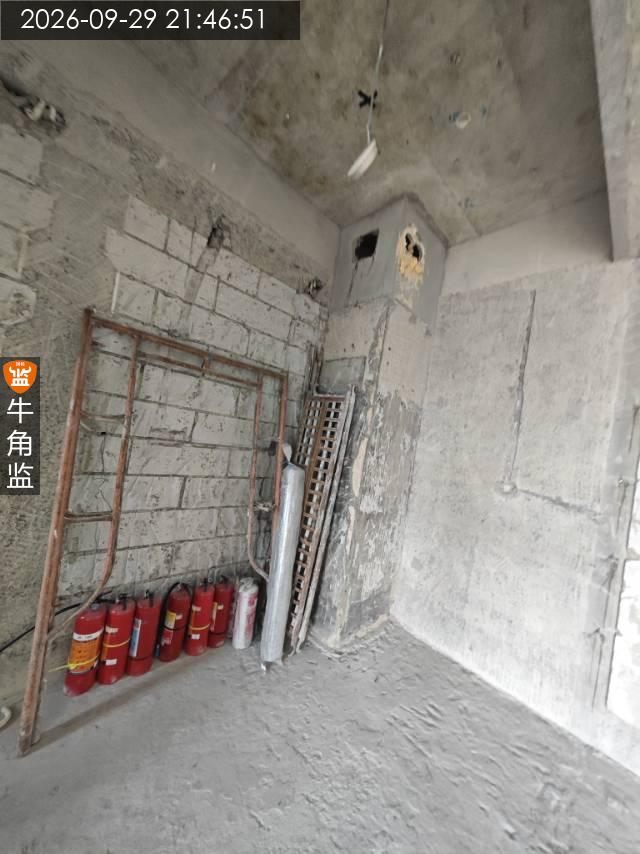

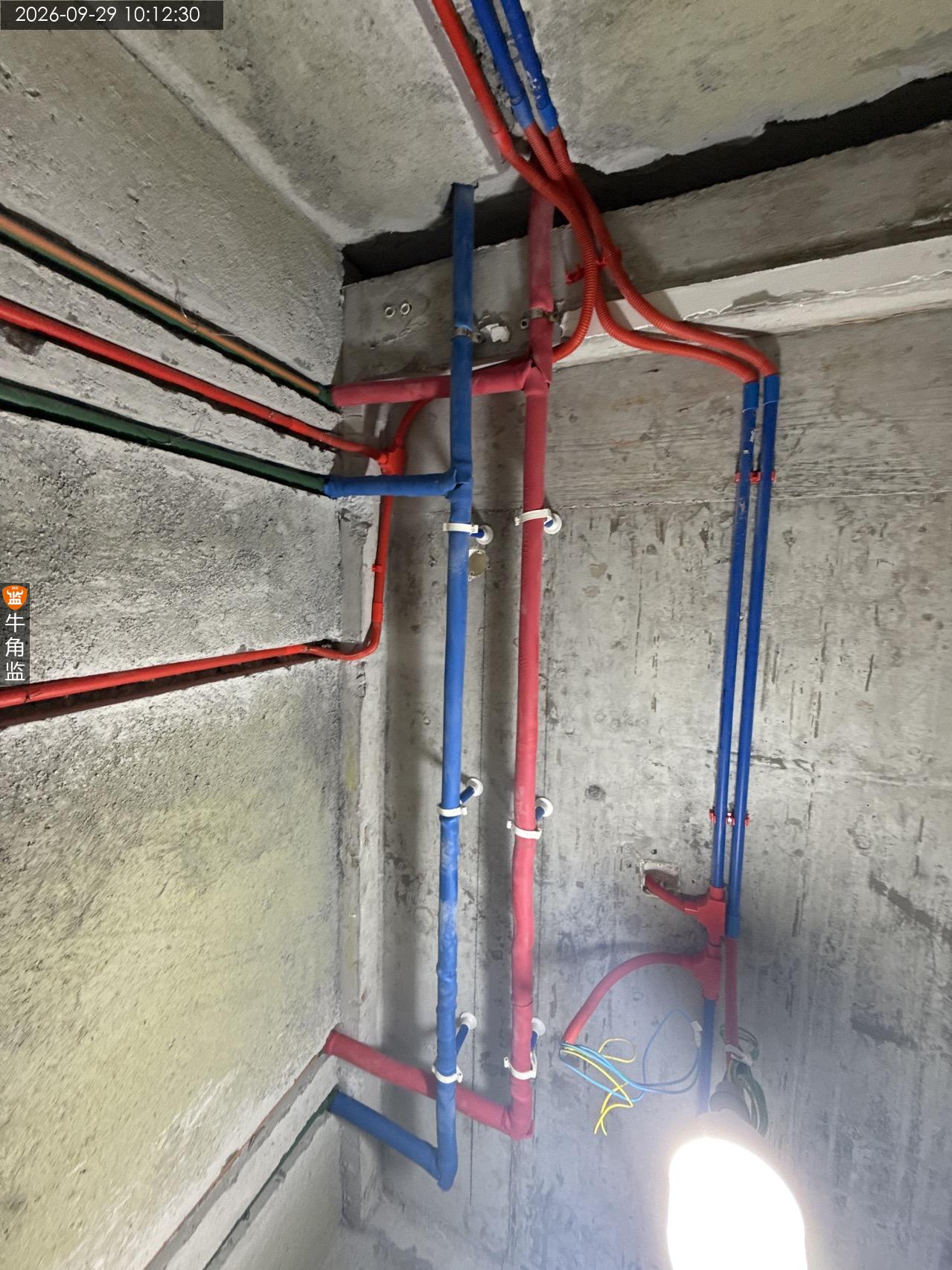

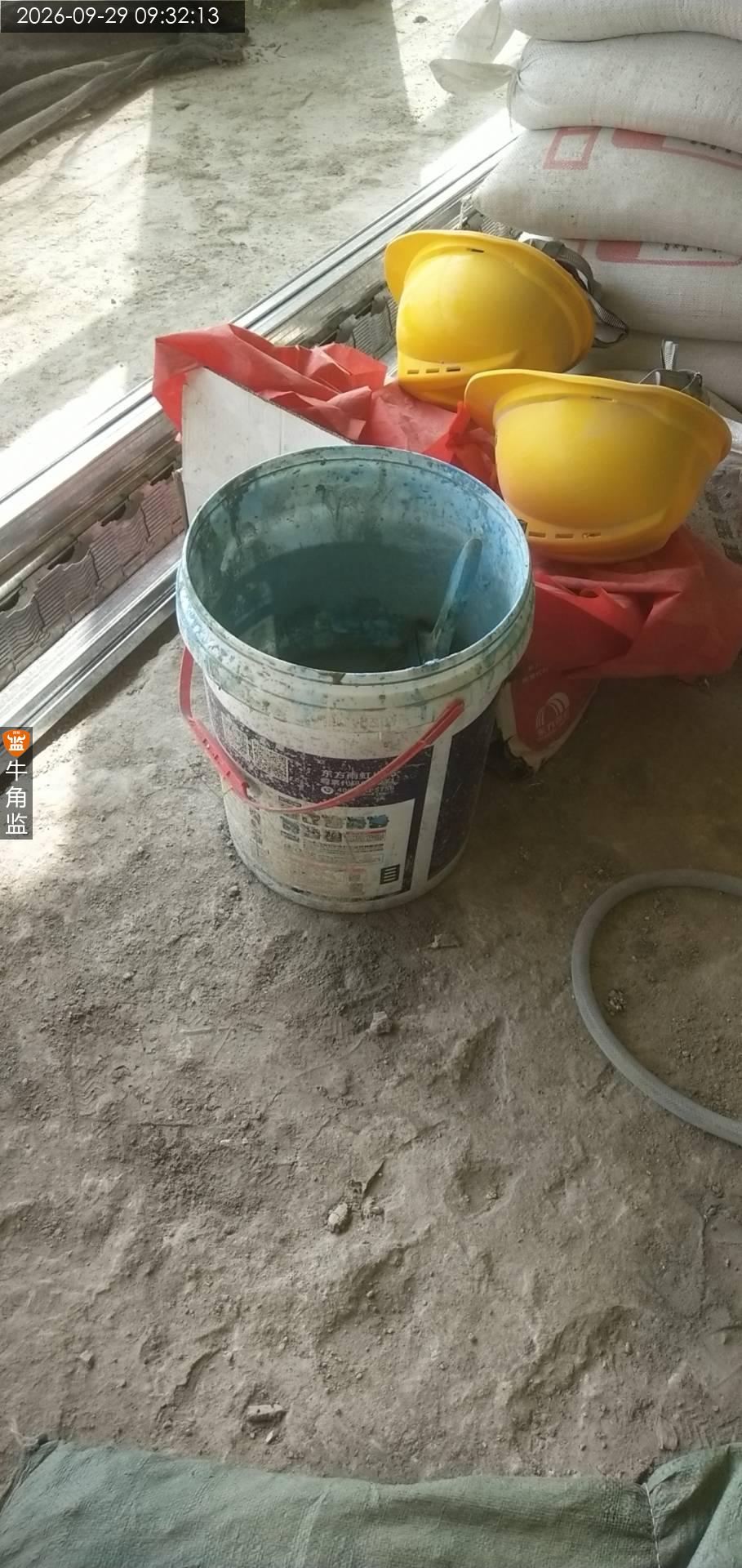

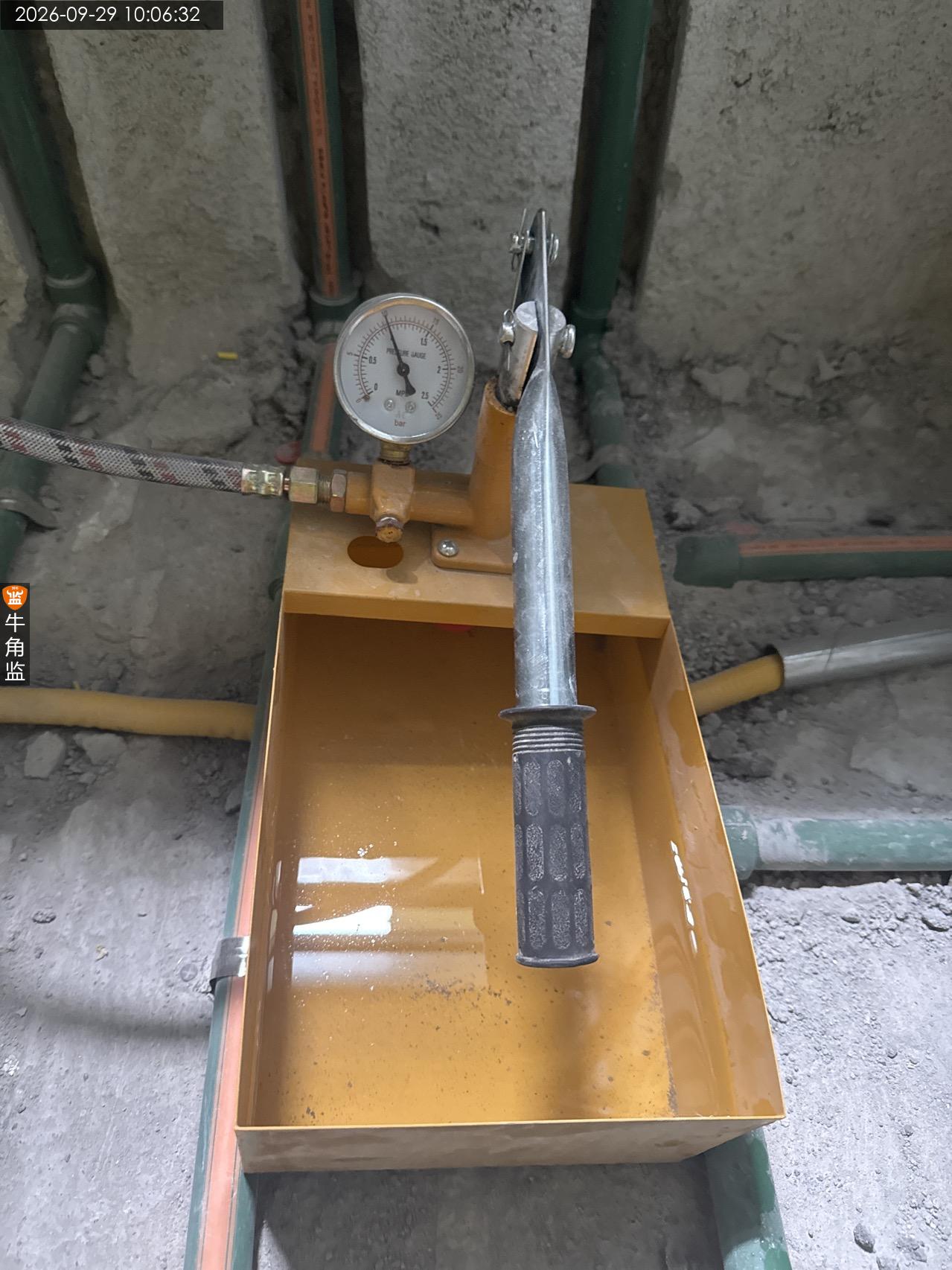

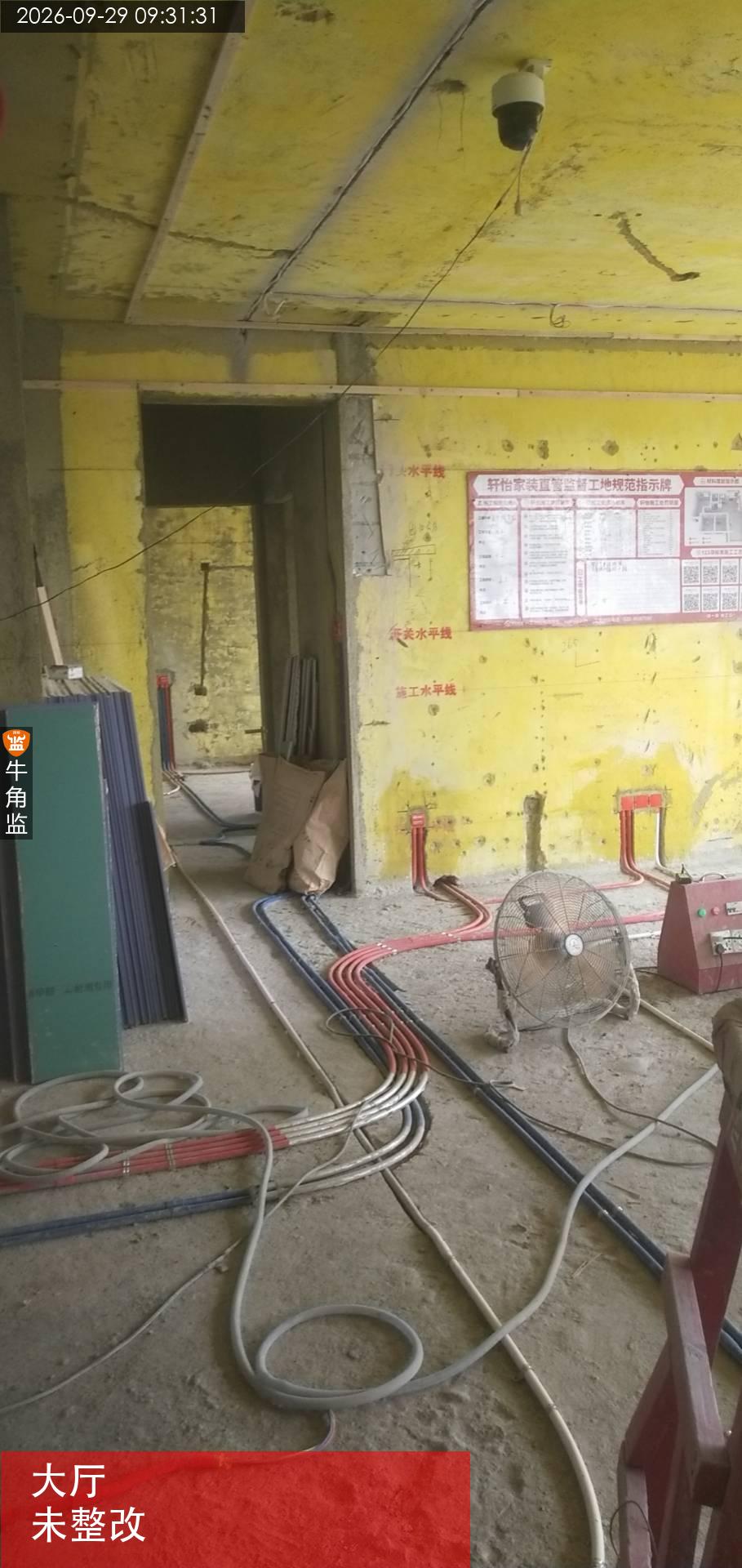

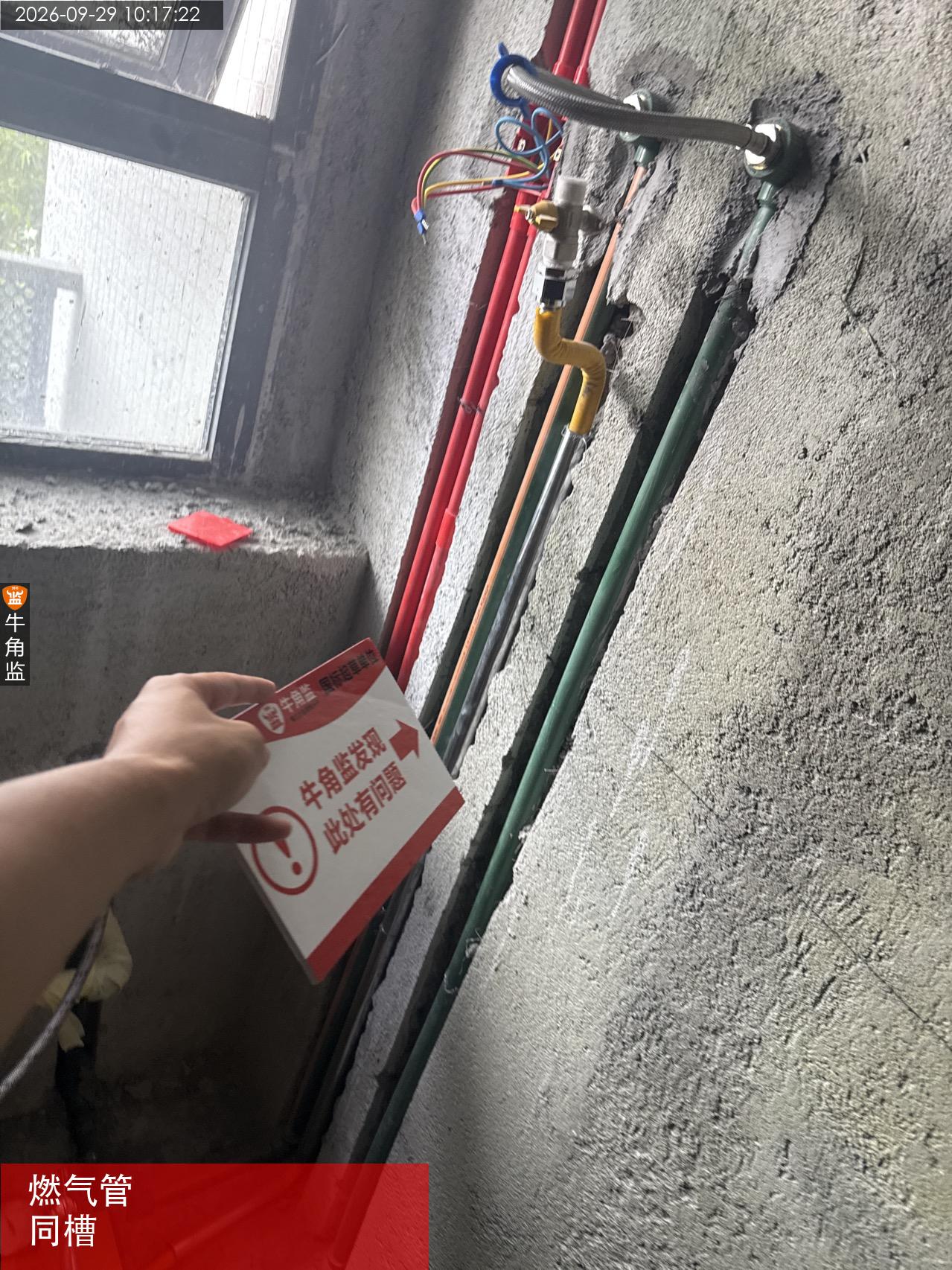

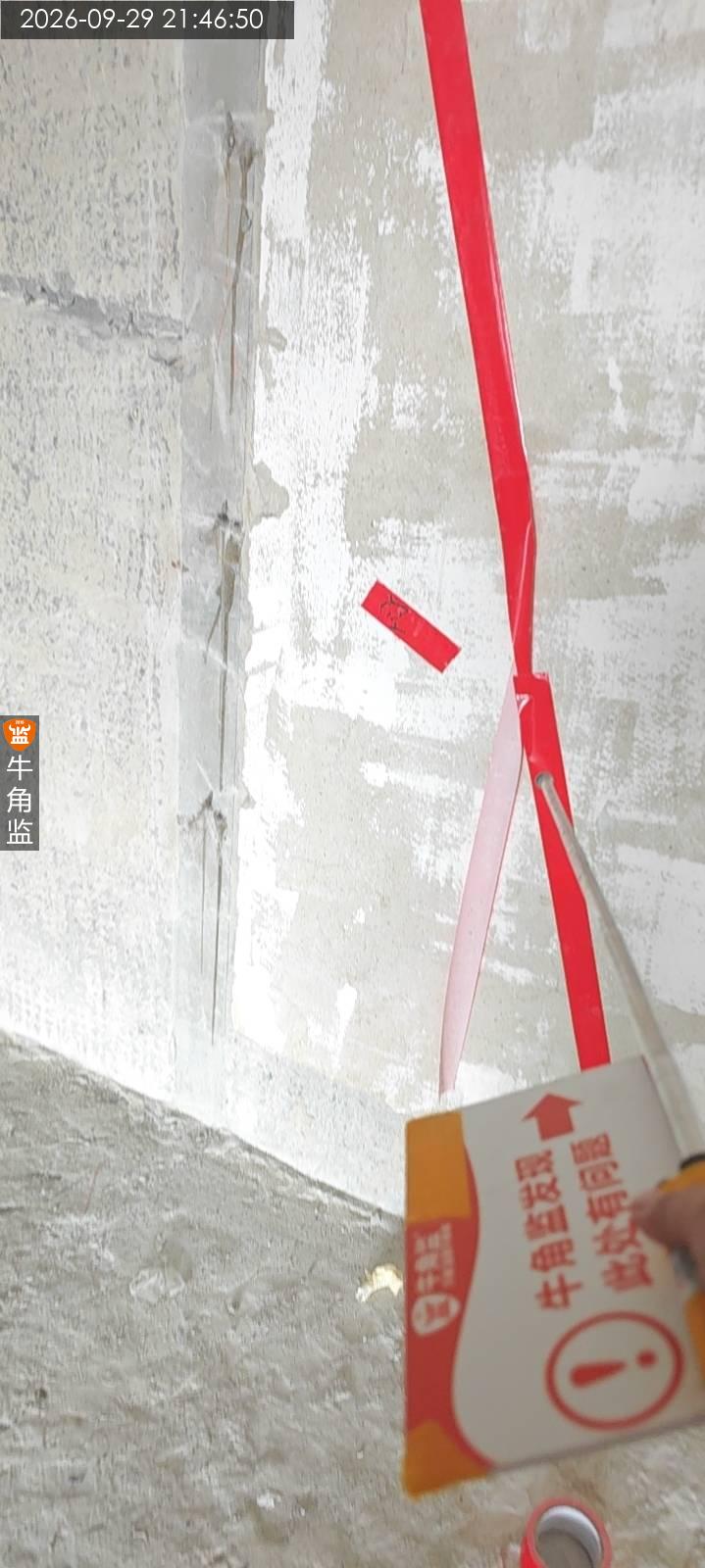

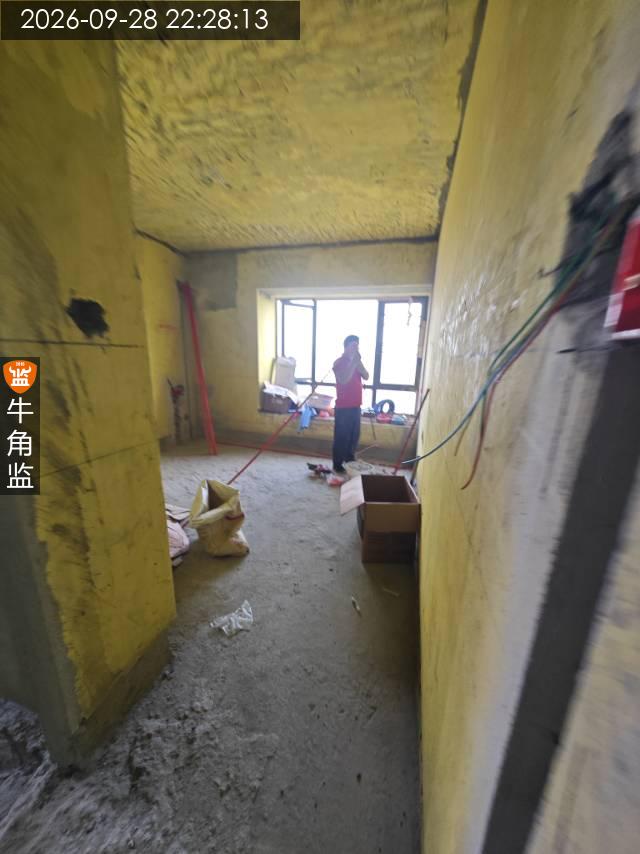

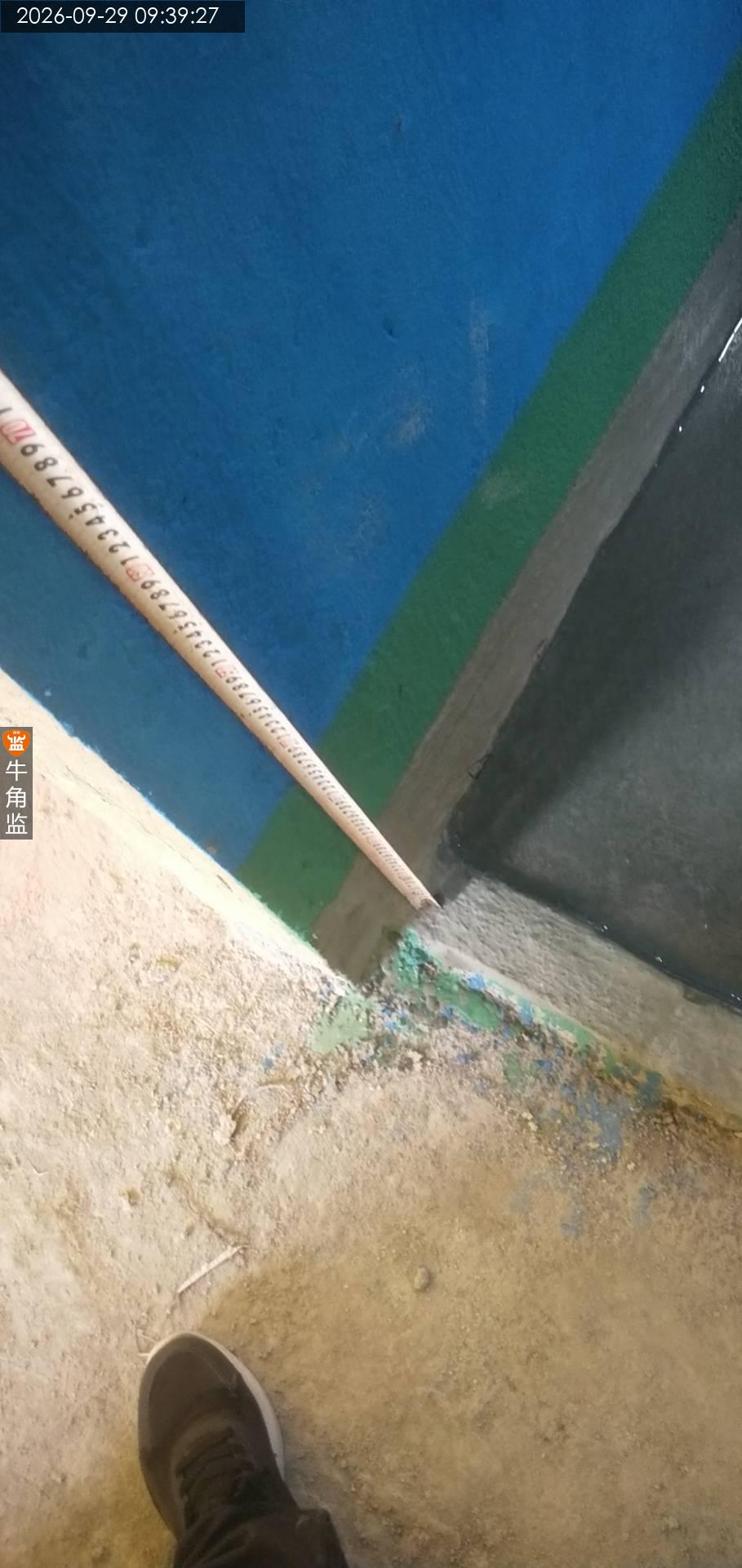

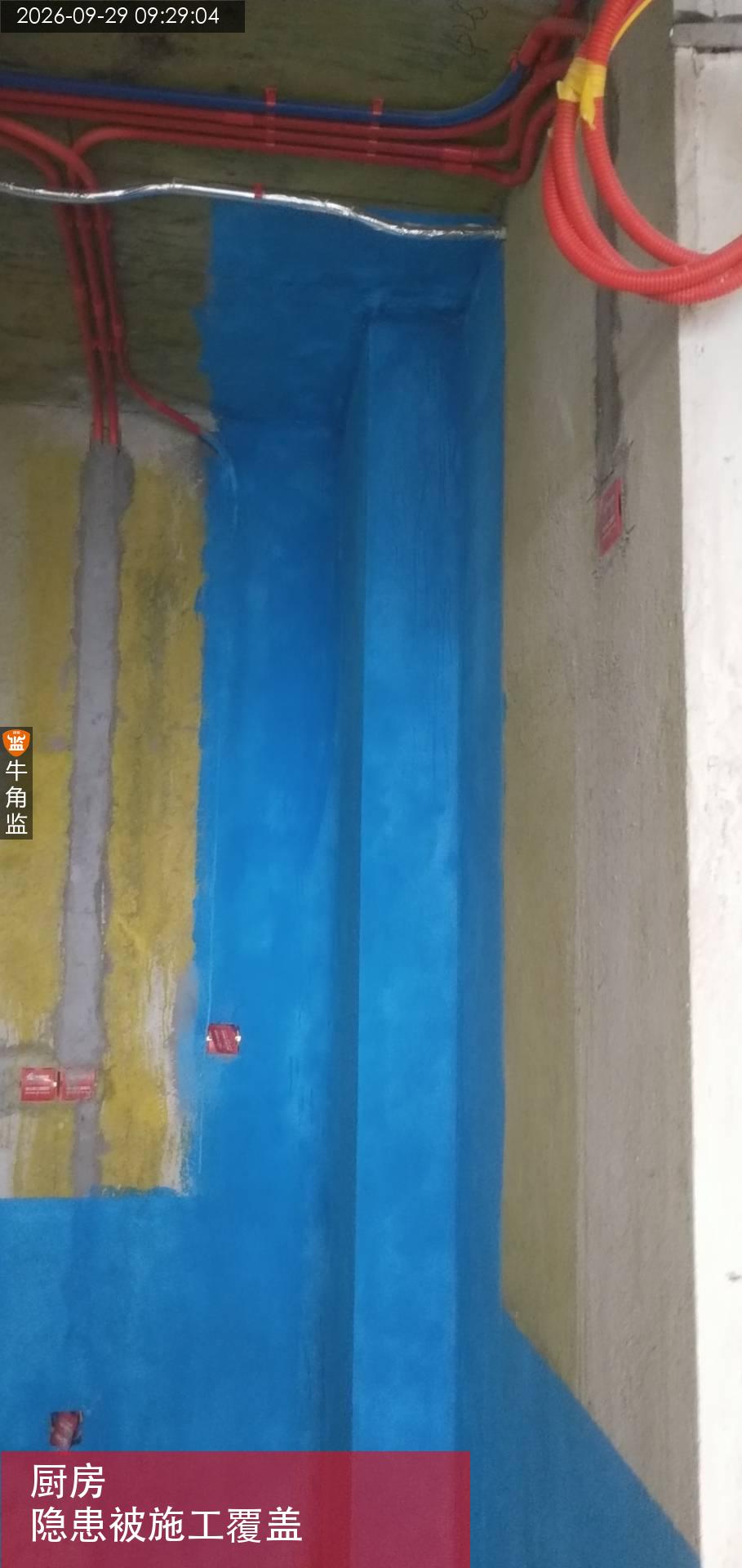

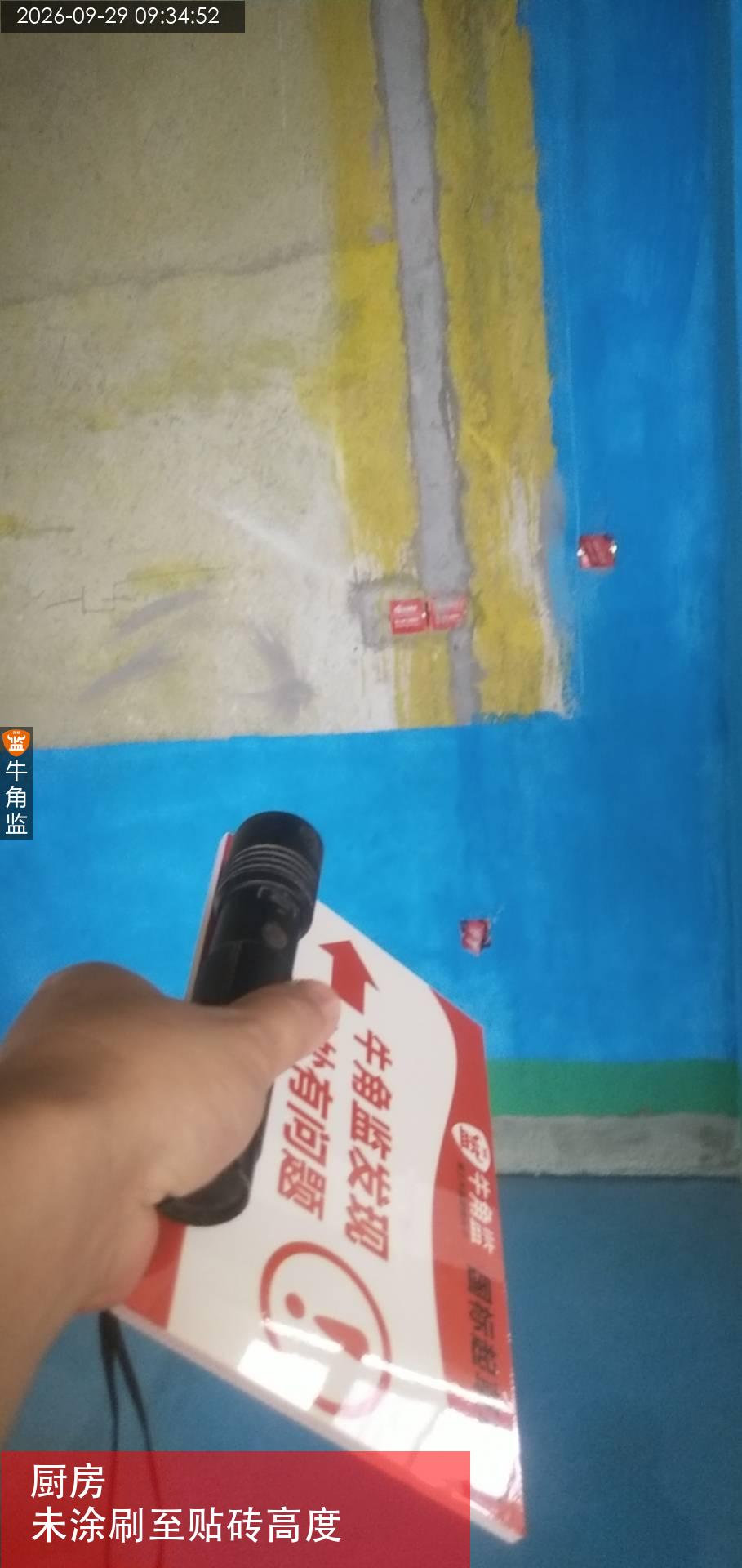

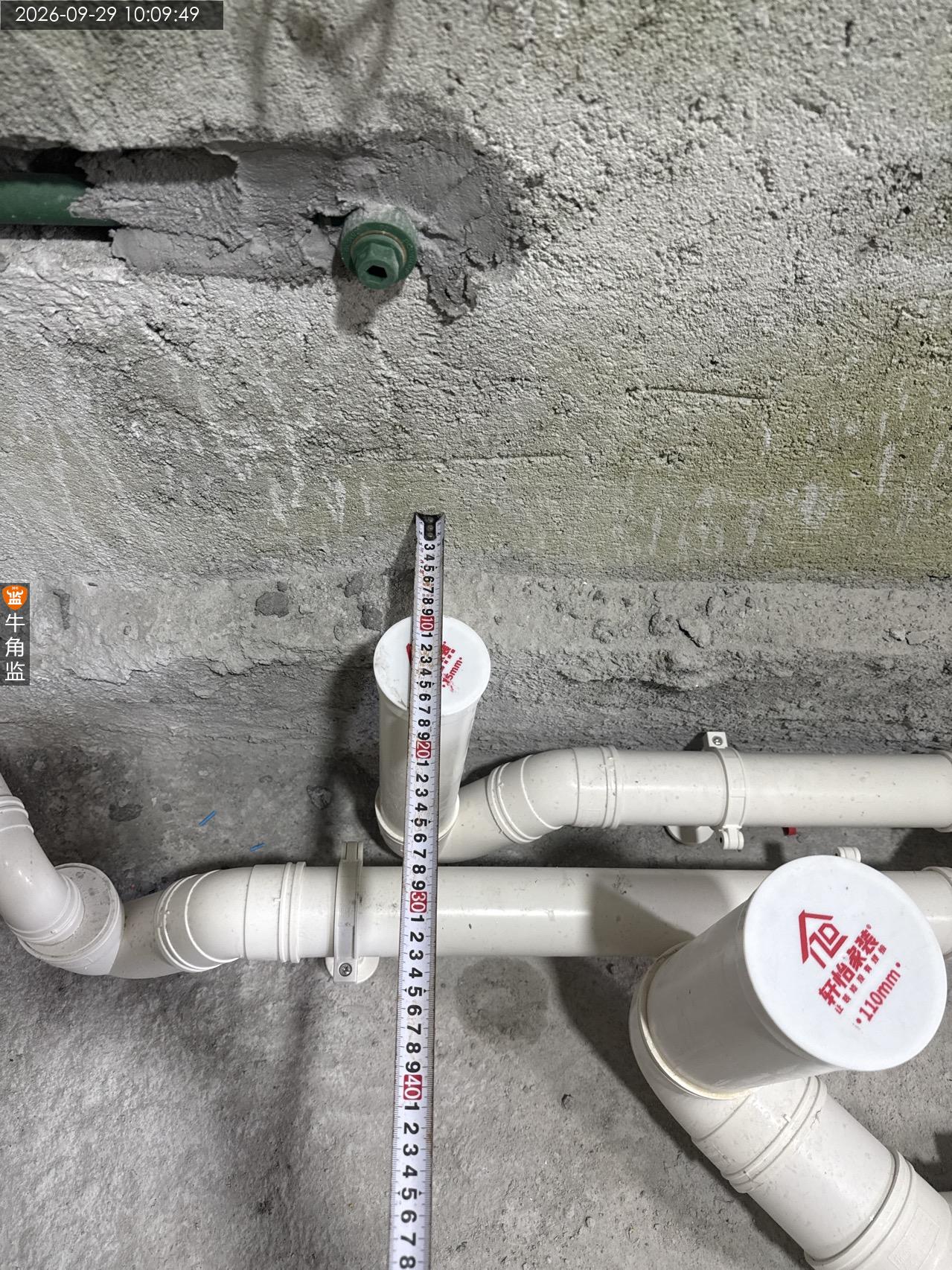

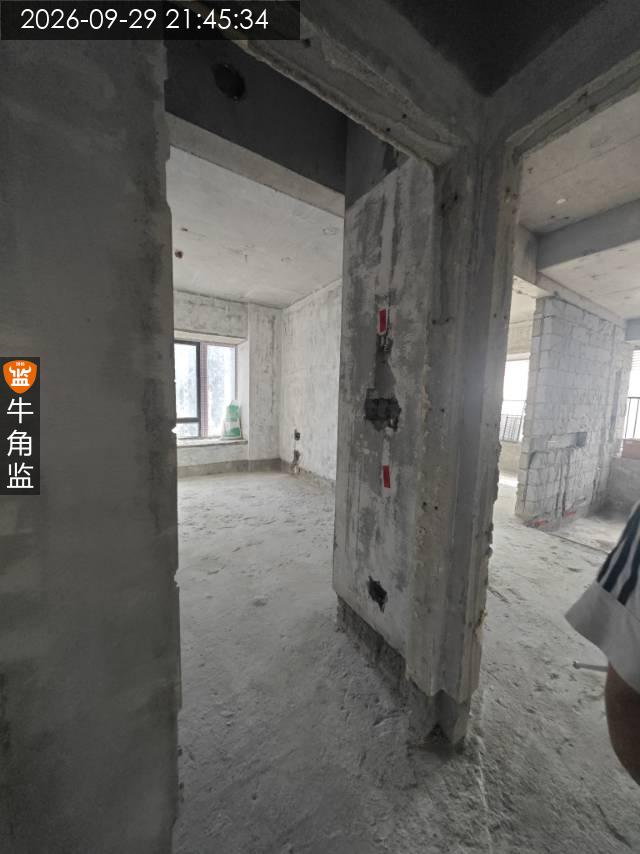

本次水电检查的总结如下 一、现场有施工方人员。 1、现场排水管做排水测试。 2、现场给水管做打压测试。 3、电线规格无降低,三线同径施工。 4、整体布管走线横平竖直。 二、往期问题隐患跟进复查: 1、开槽造成两侧批荡空鼓问题未整改。 2、厨卫阴阳角方正度偏差问题未整改。 3、钢筋外露问题未做防锈处理。 4、燃气管道同槽问题未整改。 三、本次检查存在隐患: 1、入户处旧水管未拆除需跟进。 整改建议:旧水管需做好拆除与封堵施工。 2、阳台排水管坡度不足需调整。 整改建议:需做好抬高施工,确保下水顺畅不返水。 四、后期施工注意事项: 一、防水找平施工要求 1、以二次排水口为最低点放坡(如果能进行放坡处理)找平处理,且要求地面不开裂,不起灰,平整为准。 2、阴角位置做圆弧处理或者堵漏王(水不漏)处理。 注意事项:为保证防水找平地面起灰,建议水泥沙比例1:3以上,为保证不开裂可以定期浇水养护。 二、防水施工要求 1、不允许有透底漏刷痕迹,不允许有明显洞眼,开裂,气泡。 2、第一次防水干透以后再做第二次防水。 3、地面必须要清理干净并洒水湿润再做防水施工。 注意事项: 1、建议地面柔韧型防水涂料,墙面通用型防水涂料,柔韧型防水涂料翻墙30cm高度。 2、防水验收合格以后,鉴于天气干燥,为防止后期施工,防水层开裂,建议定期对防水地面做浇水养护处理。否则一旦开裂,防水则失效。 3、建议门槛石铺设后再补刷门槛石周边防水,若先铺再试水,则试水高度平门槛石。 三、防水涂刷要求: 1、防水涂刷不允许有透底漏刷痕迹,不允许有明显洞眼,开裂,气泡问题。 2、需第一次防水干透以后再做第二次防水。 3、地面必须要清理干净并洒水湿润再做防水施工。 4、防水验收合格以后,鉴于天气干燥,为防止后期施工,防水层开裂,建议定期对防水地面做浇水养护处理,否则一旦开裂,防水则失效。 5、建议门槛石铺设后再补刷门槛石周边防水,若先铺再试水,则试水高度平门槛石。 6、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。 7、建议在沉箱阴角处先做圆弧倒角处理,再涂刷防水,避免后期防水堆积造成开裂。 8、厨卫防水涂刷高度建议不低于贴砖高度,地面柔性上反高度需大于30公分。

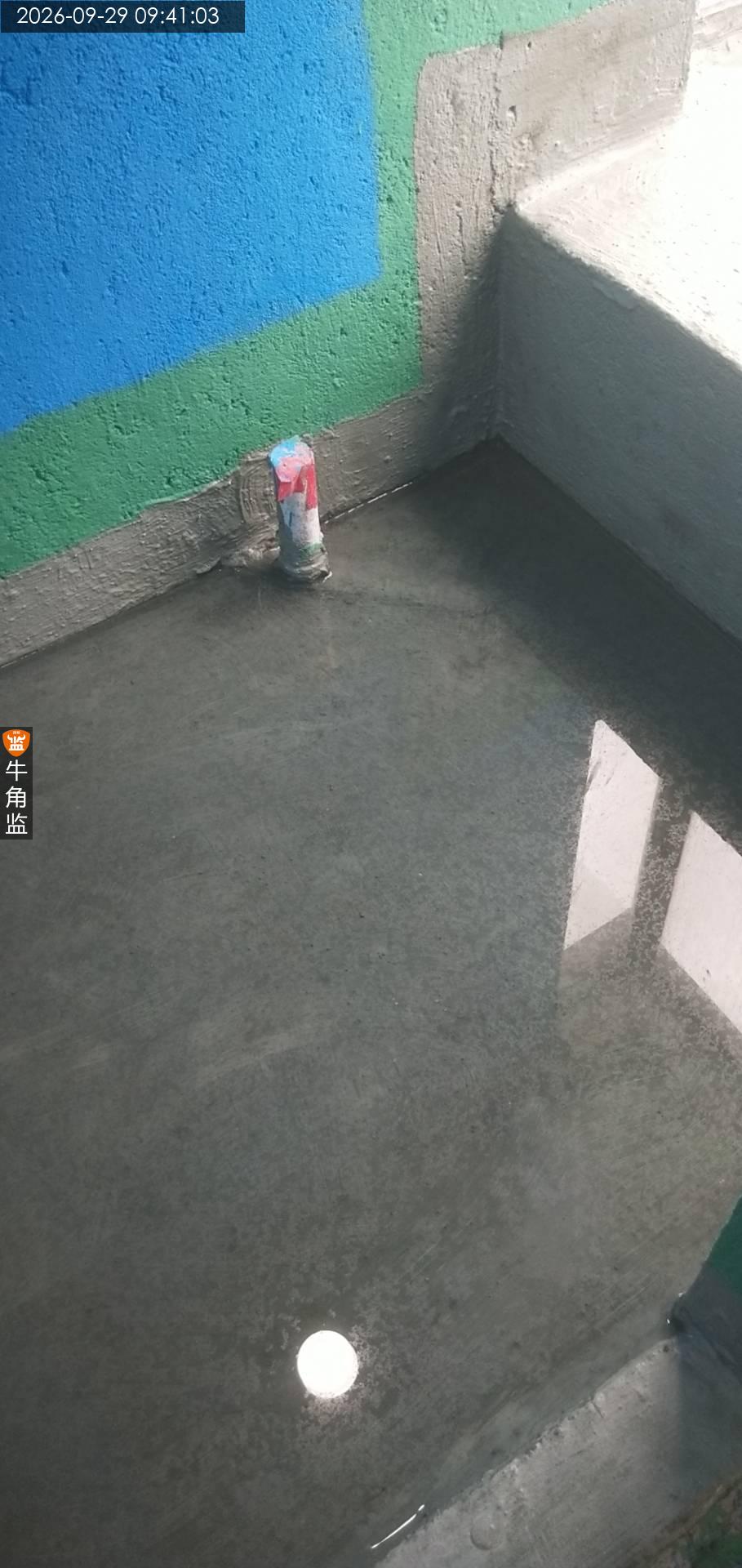

2026-09-29
天河区富********3172
设 计 师:未知
施工队长:邓工
工地面积:165.00㎡
装修总价:0.00
本次评价:C
本次评语:

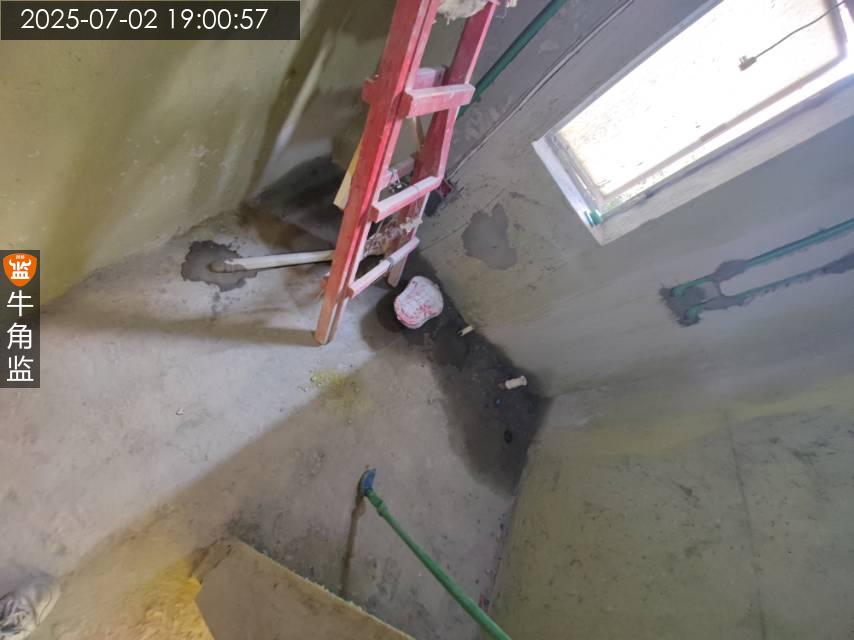

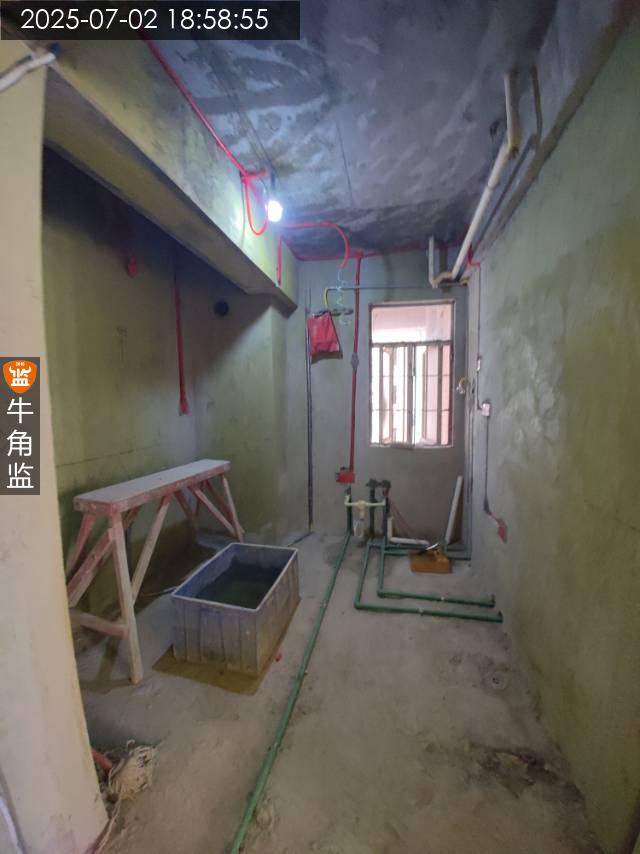

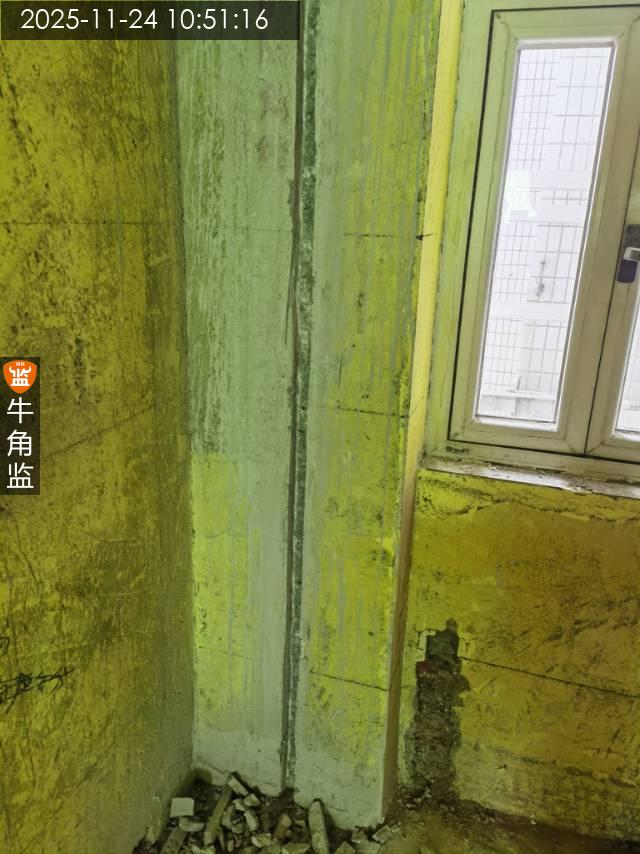

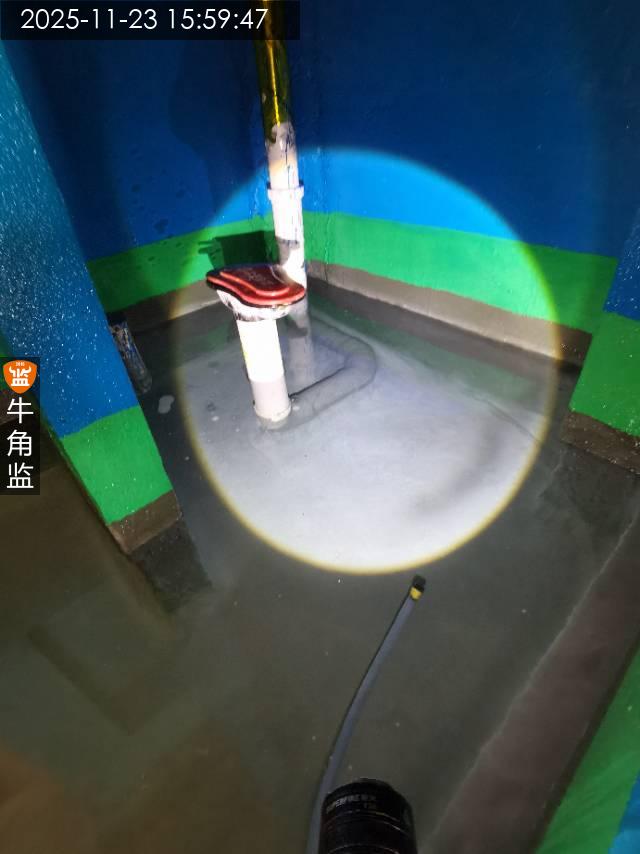

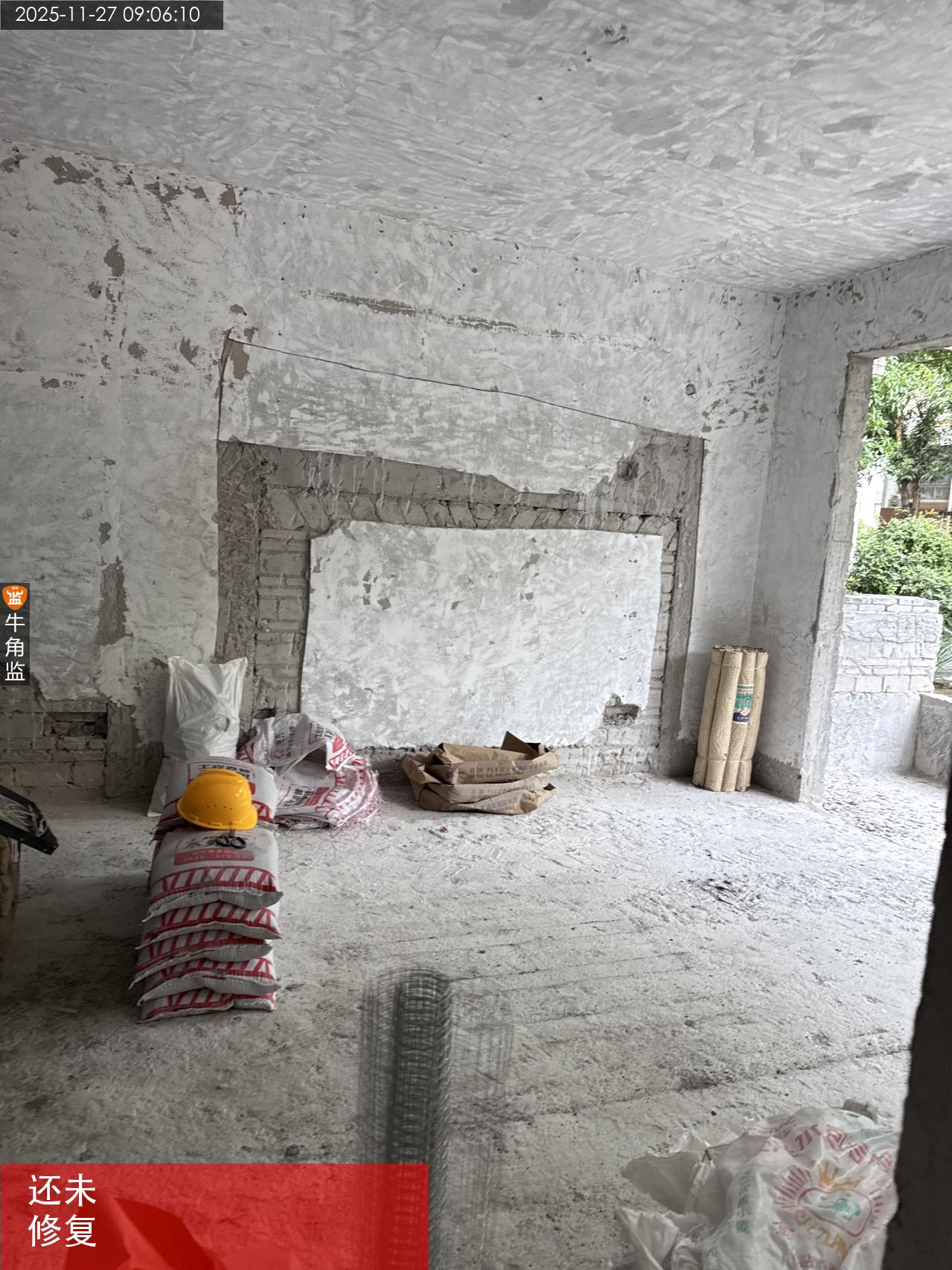

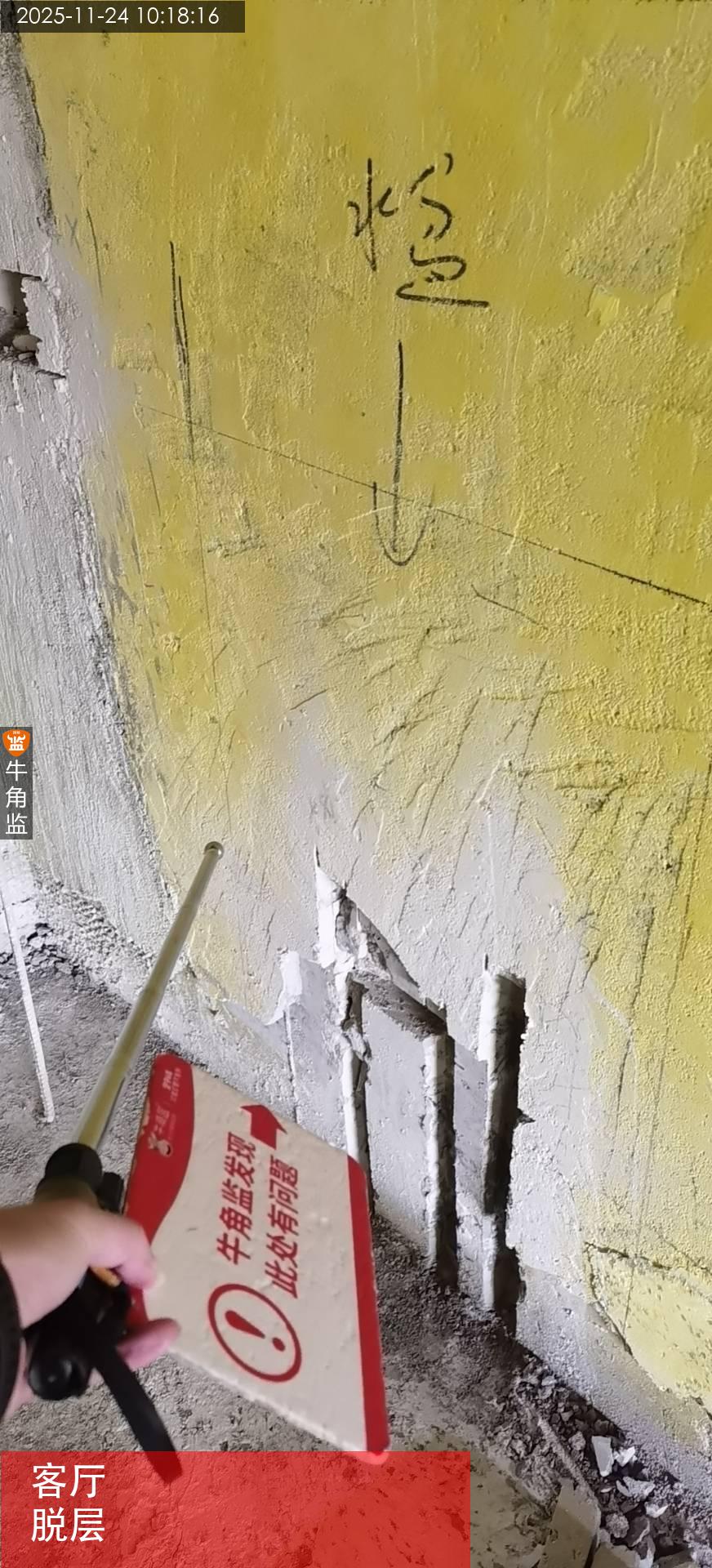

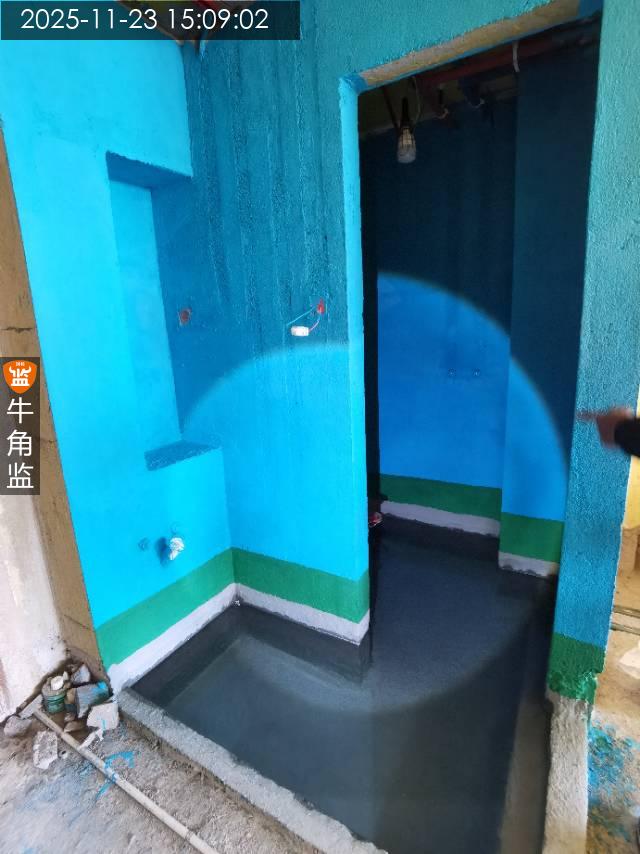

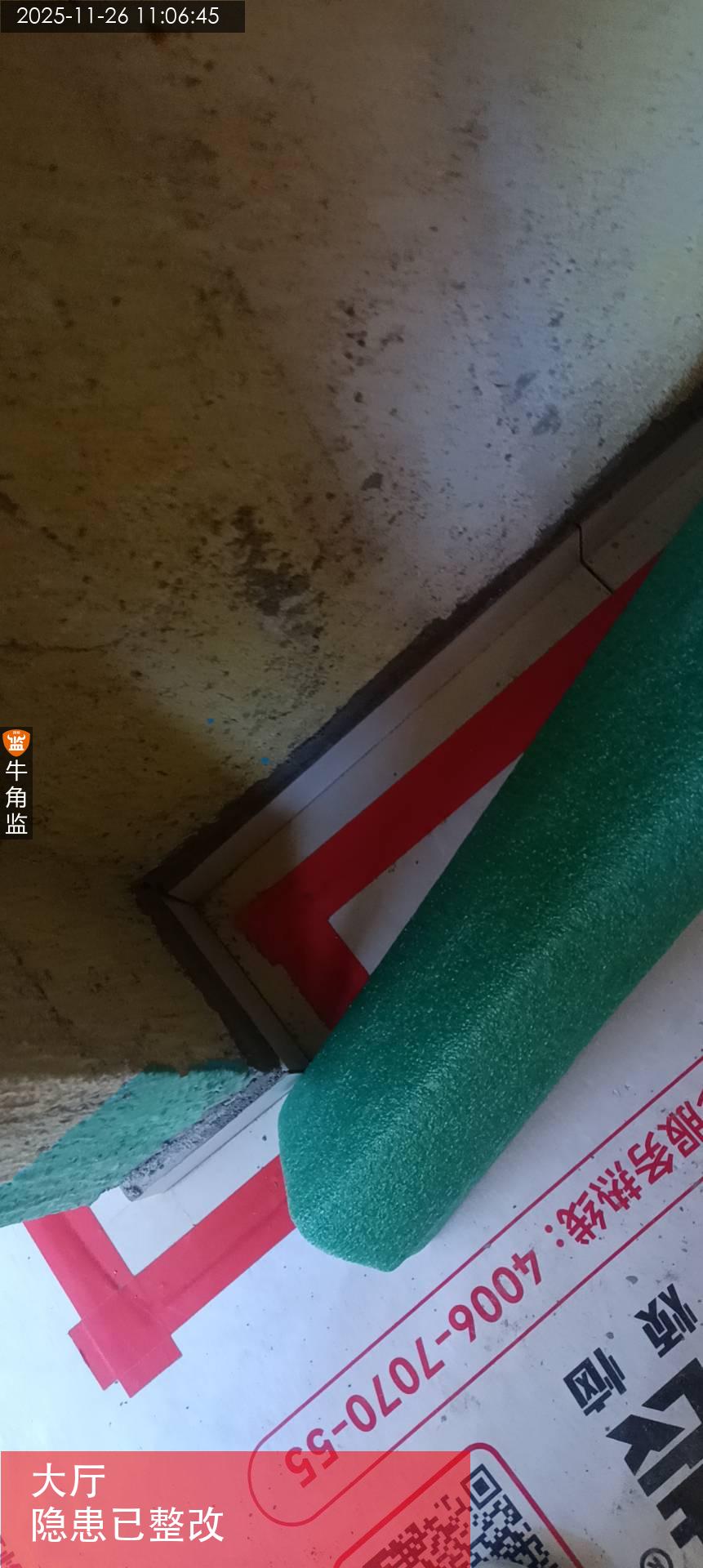

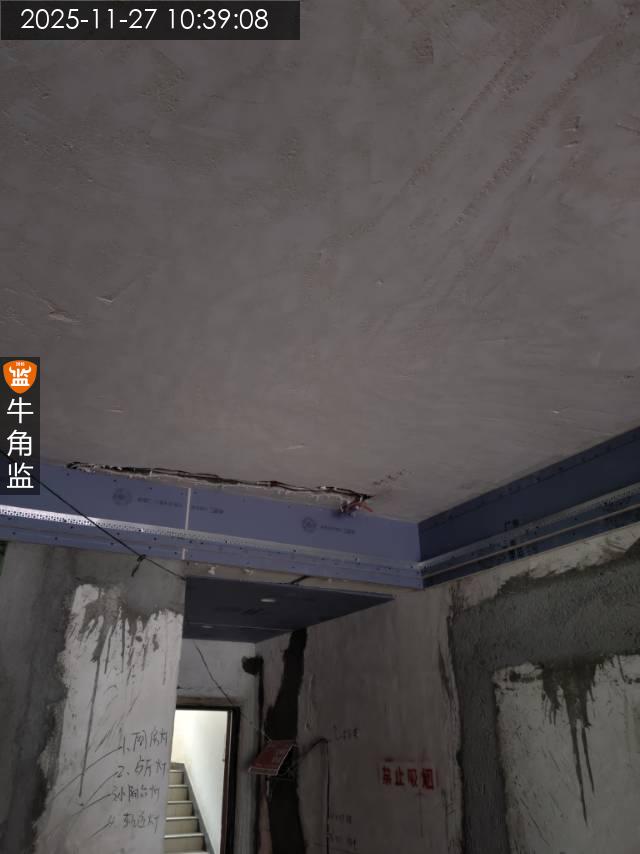

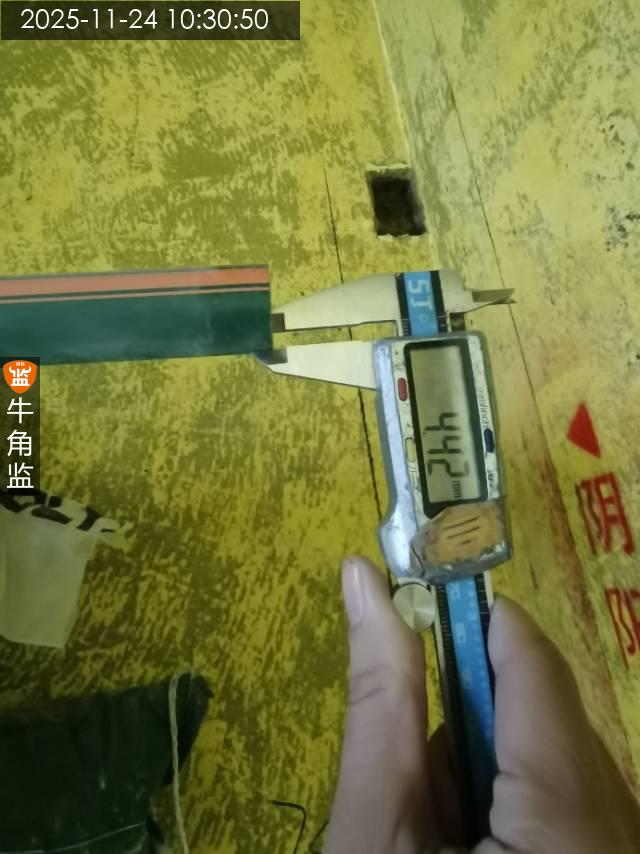

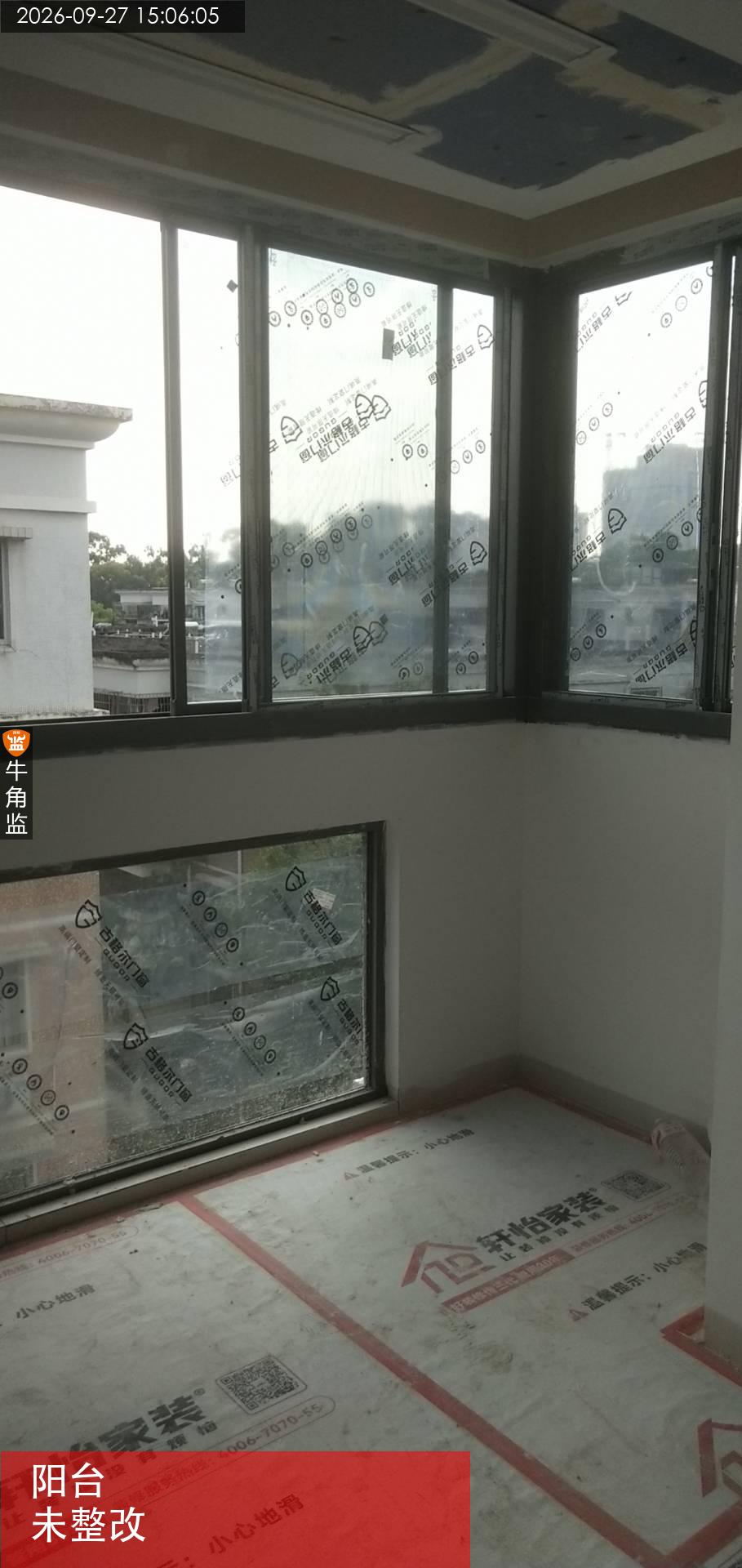

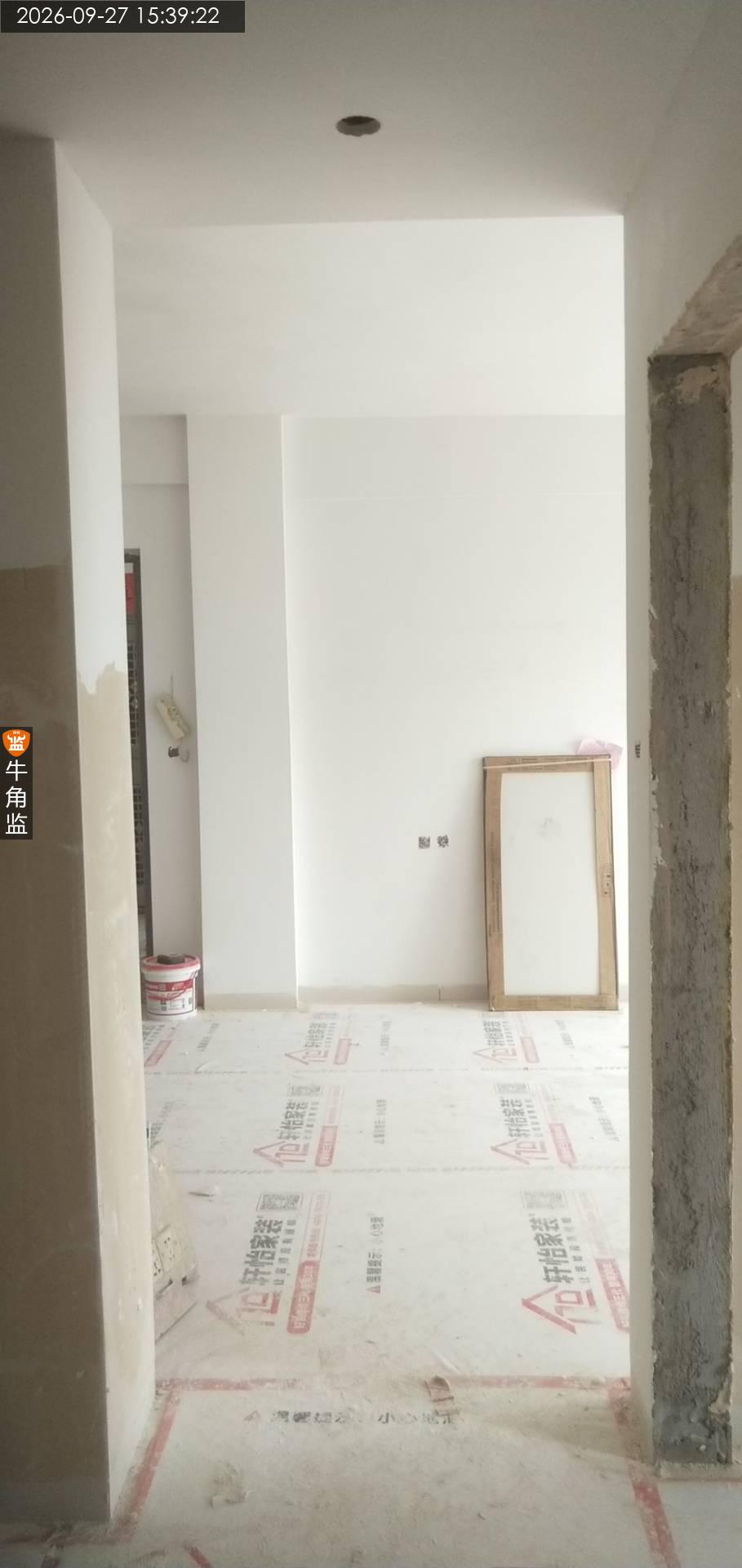

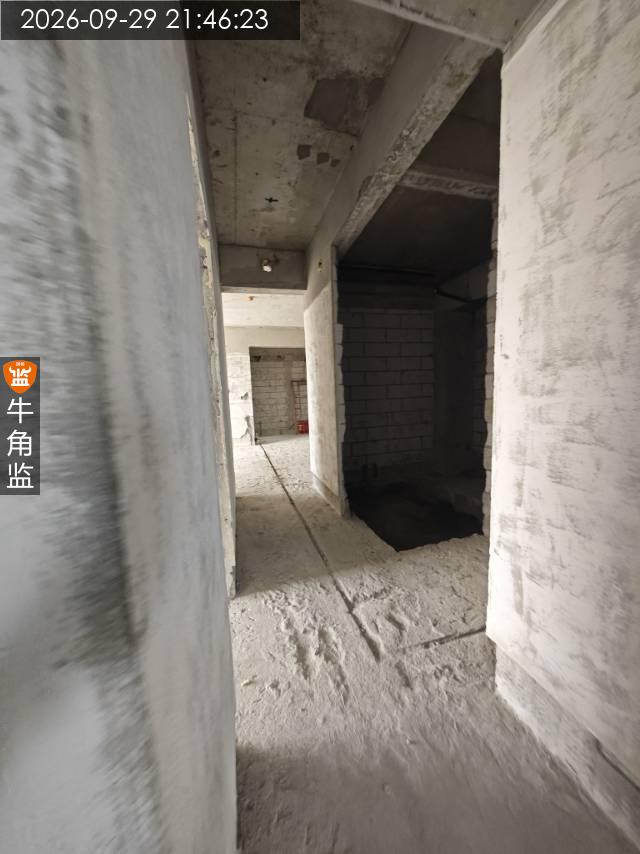

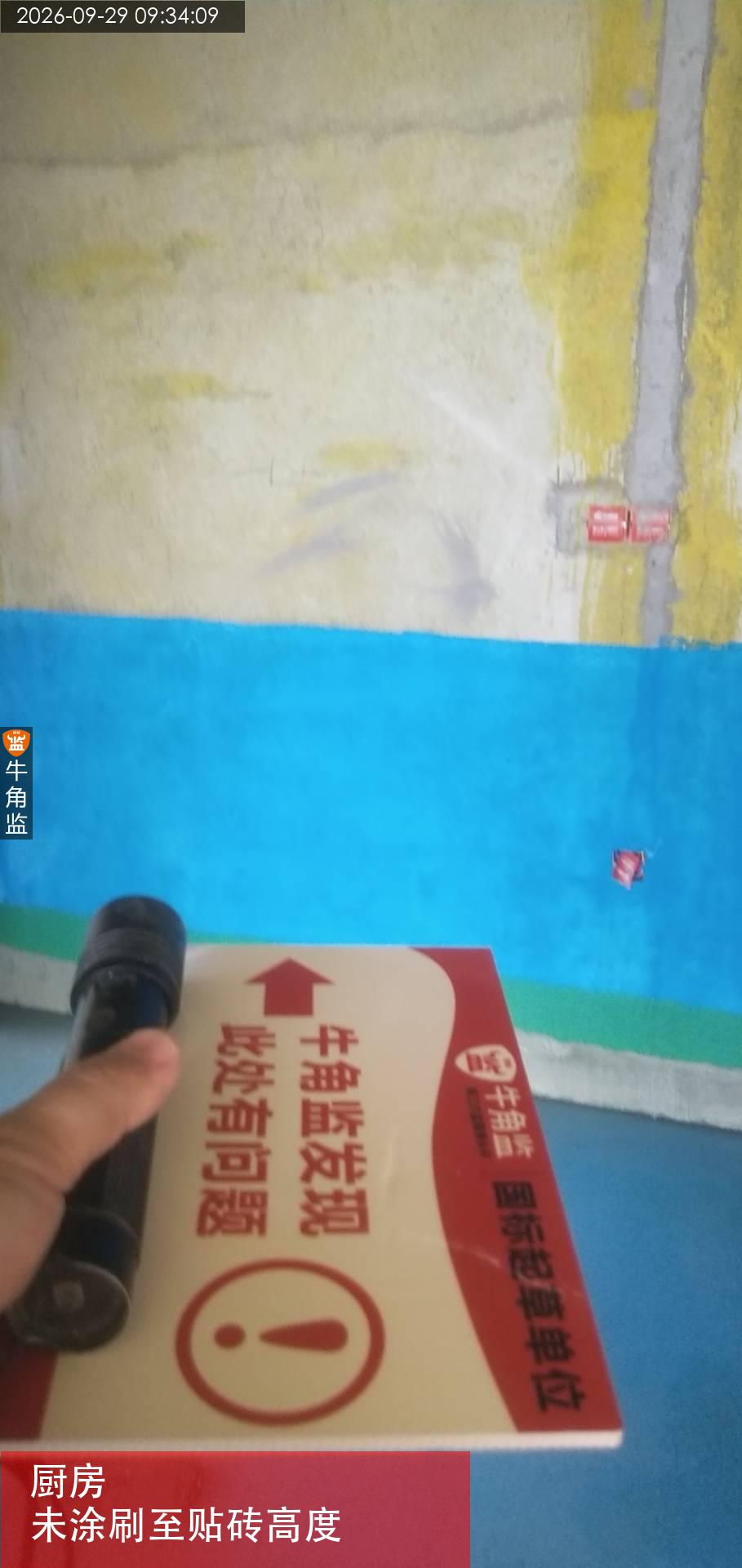

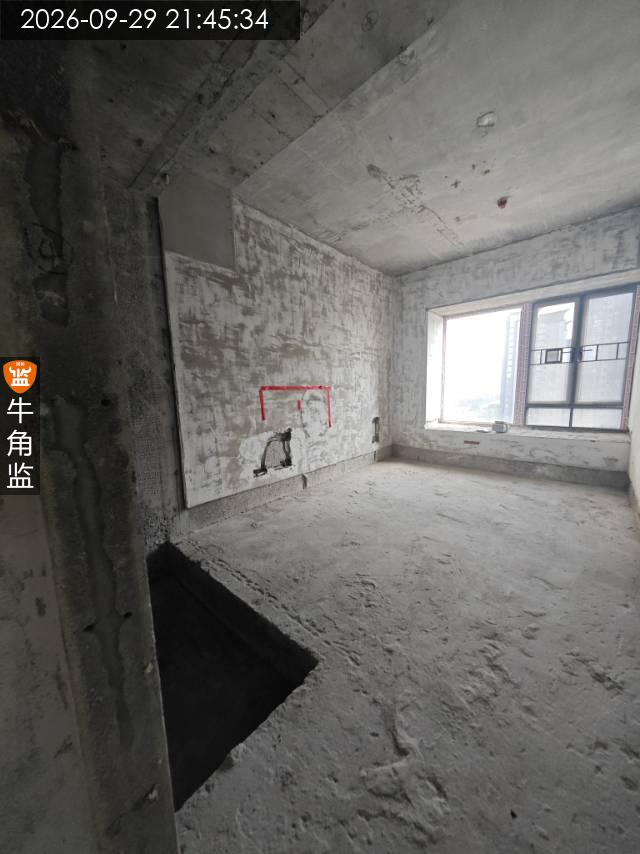

本次检查情况如下 防水巡检 1.本次检查阶段:防水巡检阶段。 2.现场情况概述:防水巡检,现场一个木工。 3.本次检查内容:防水巡检,厨房卫生间墙地面防水涂刷情况等。 4.往期隐患跟进情况。①两个厨房烟管顶面渗水。目前未见渗水,未下雨,观察处理。未整改。 5.本次发现的问题隐患: 问题描述1.两个卫生间,厨房闭水测试水位有下降,隔墙未见渗水,要求联系物业与楼下业主沟通上门查看,避免后期返工。 6.检查结论:防水未涂刷位置要求补做好。 7后期施工建议:泥工施工要求 地砖工艺交底: 1 干沙层配比要求“握手成团,落地开花” 2 阳台坡度不应小于0.5%,洗手间1% 3 地砖背面需满铺浆 4 地砖收边尽量隐藏到隐蔽区域(沙发、柜子等) 5 铺贴前需要预排版、定位基准线 6   地砖不能有空鼓 7   水泥砂浆地面找平平整度误差应2m靠尺检查不超过千分之三,自流平平整度不超过千分之二 8.地砖铺贴厚度不低于5公分完成面。墙砖铺贴不高于2公分。特殊情况通知业主确认施工方式。 墙砖工艺交底: 1 墙砖铺贴使用双面满挂浆工艺 2 地砖上墙必须使用纯瓷砖胶铺贴 3 严禁瓷砖胶混合水泥浆使用 4 拼角处可以使用收边条或者45度拼接。 5 瓷砖踢脚线使用暗贴工艺 6 地砖上墙使用湿挂和干挂工艺 7 每自然间或标准间的空鼓砖块数不应超过总数的5%,单片砖只允许边角空鼓,空鼓率不可超过5%,且中心不能空鼓 注意: 1.瓷砖不允许有明显高低差。 2.四个角平整一致。 3.瓷砖铺贴有平整度,缝隙大小头,排版等问题的情况下停止贴砖。和甲方业主确认后贴砖。 4.建议使用美缝,预留2mm左右瓷砖缝有利于美缝。 5.贴砖2m靠尺平整度误差3mm. 垂直度垂直,直角度直角90度。 贴砖施工要求 1,瓷砖对缝均匀,整齐,禁止错缝明显,禁止明显瓷砖面高低差,禁止明显区域边角破损。 2,地砖最好禁止空鼓,墙砖不允许中心空鼓,四周边角1cm²允许空鼓,自然间瓷砖空鼓数量不超过5%。(点挂工艺除外) 3,如果墙砖用瓷砖胶铺贴,禁止兑水泥。不建议背胶+瓷砖胶铺贴。 4,阴阳角误差在3mm以内,墙面平整度在2mm以内。 施工注意事项 瓷砖质量对于验收有影响,需要施工方发现后必须第一时间停工且告知业主商讨解决方案。
2026-09-29

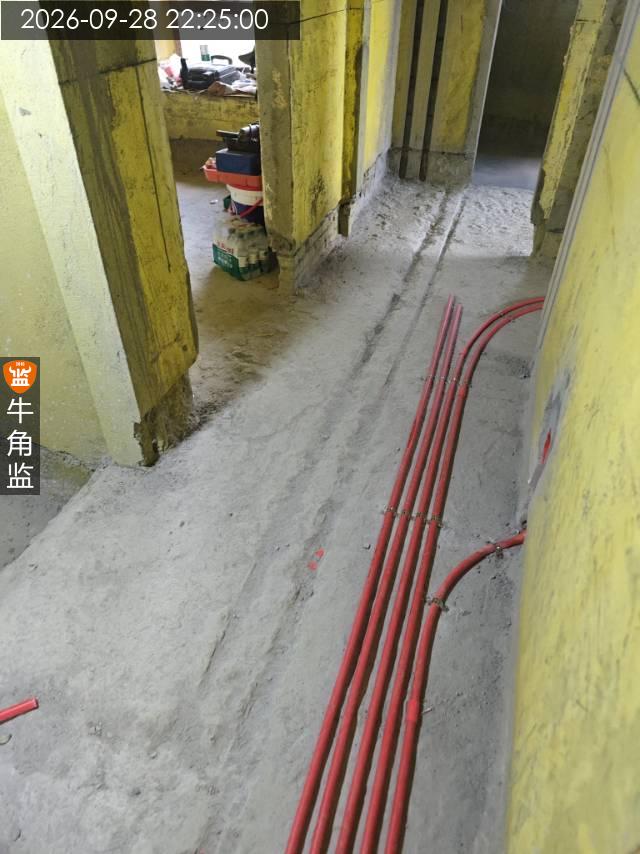

荔湾区万********2588
设 计 师:未知
施工队长:吴工
工地面积:122.00㎡
装修总价:0.00
本次评价:B
本次评语:

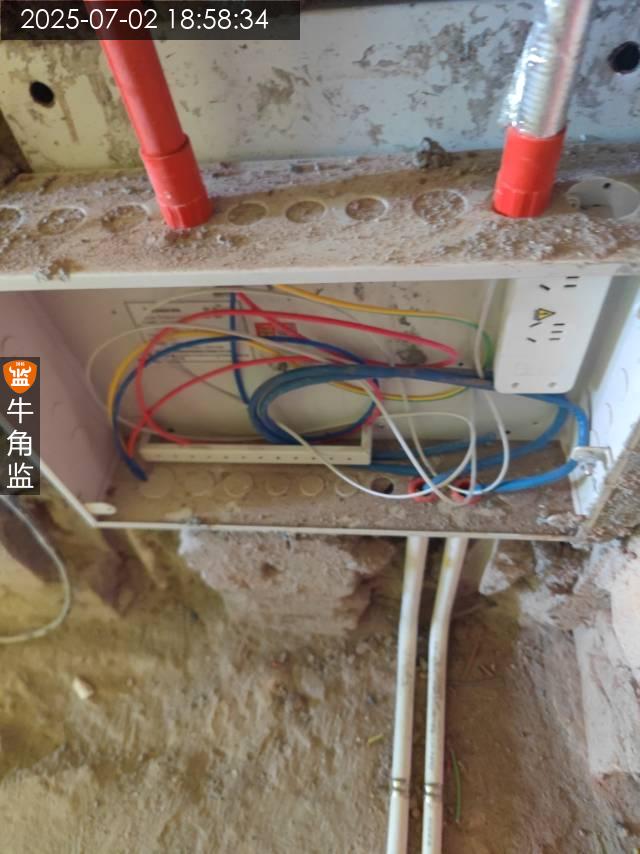

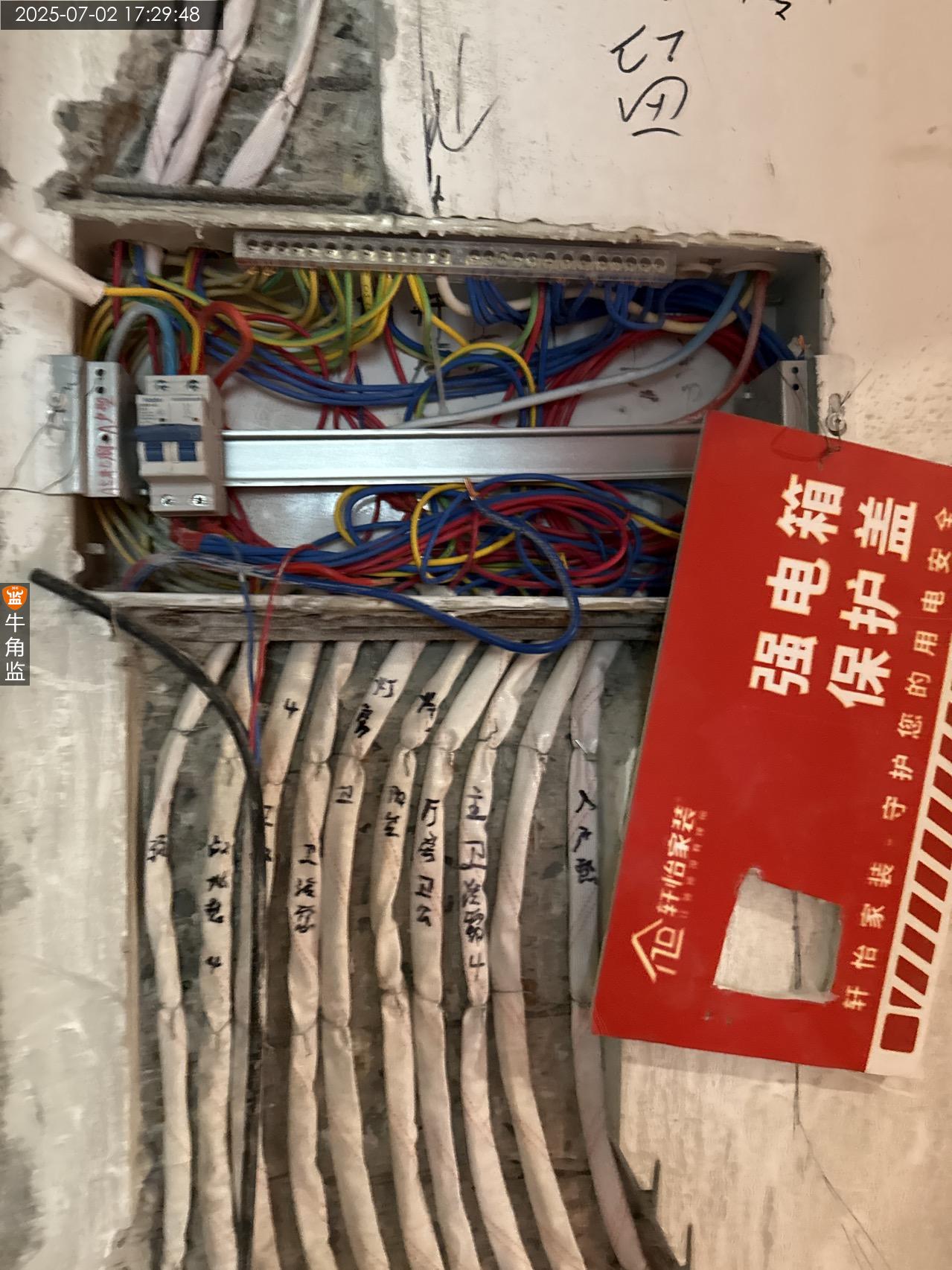

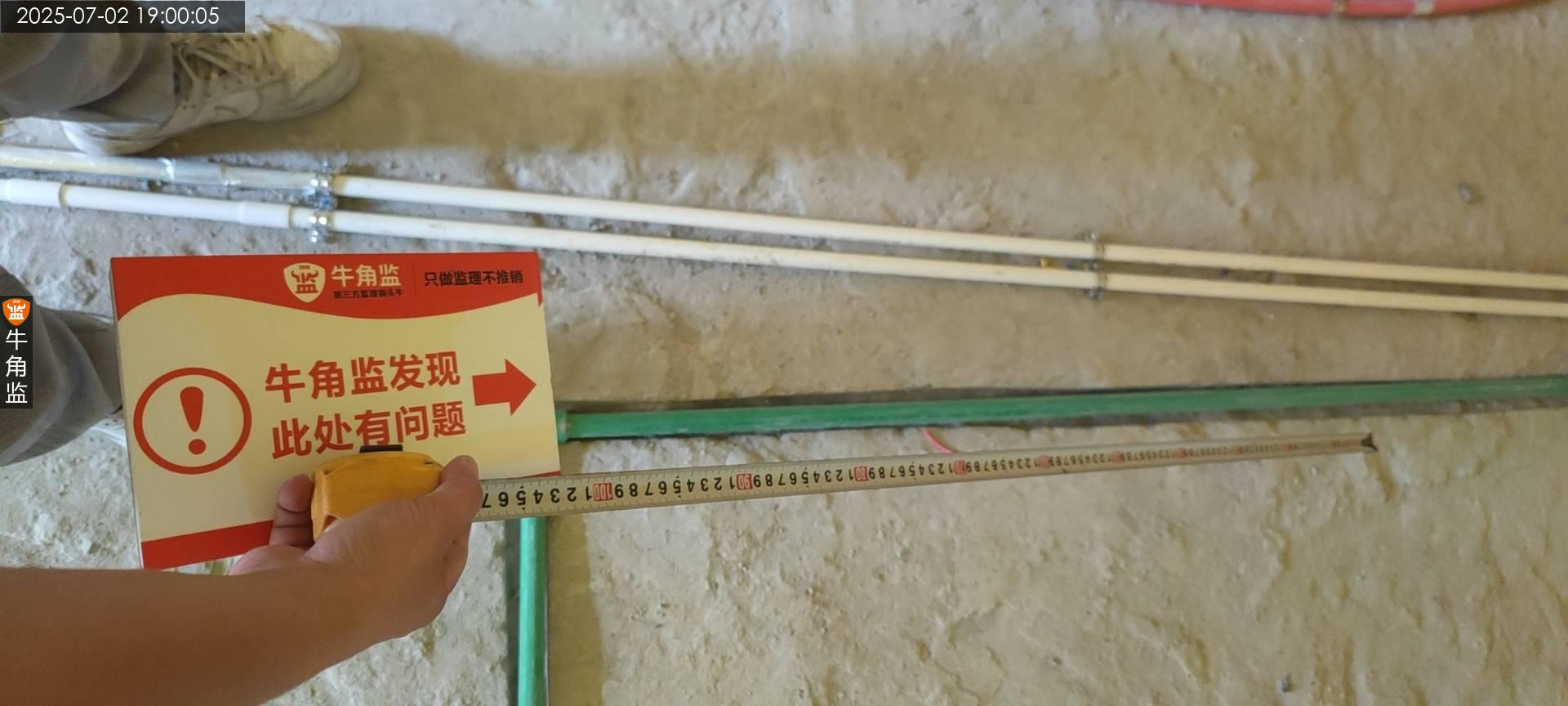

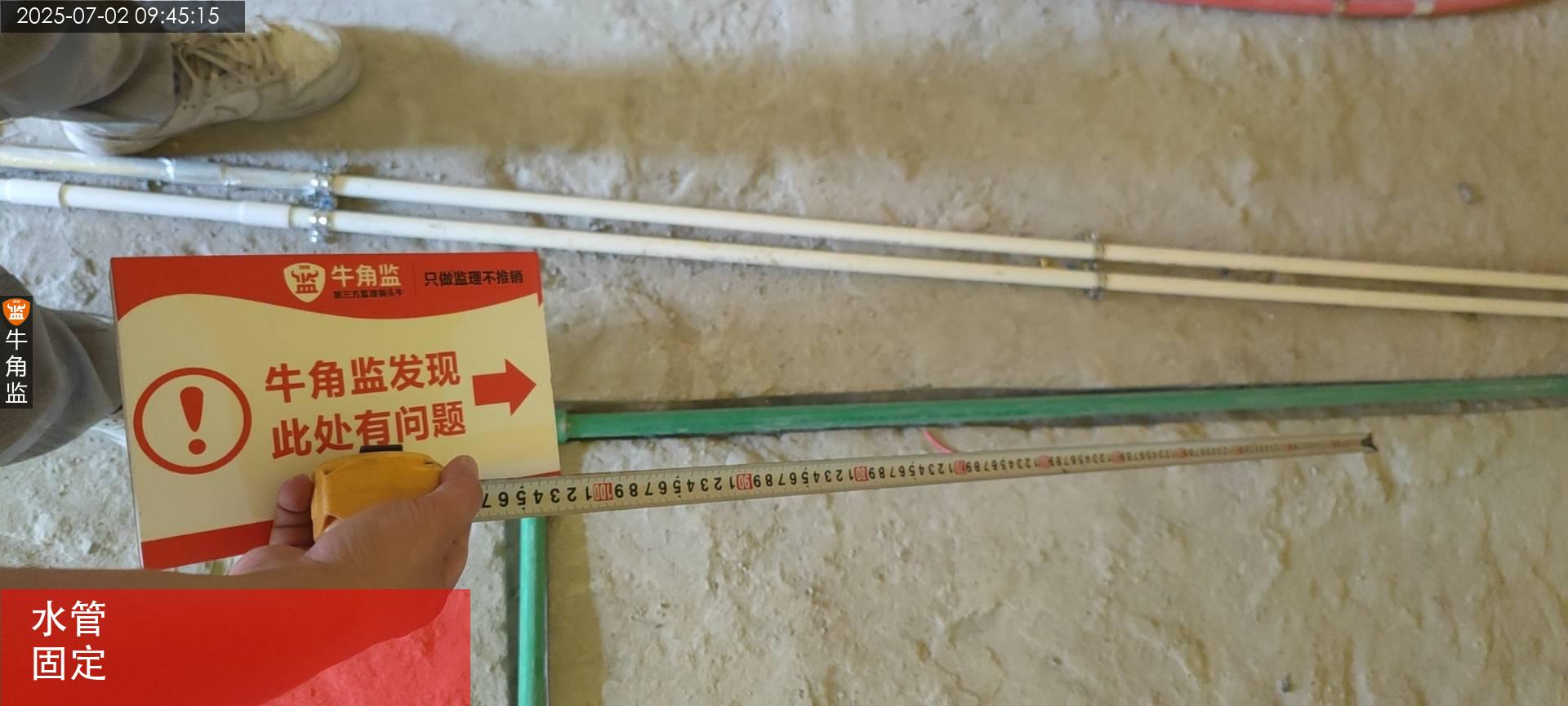

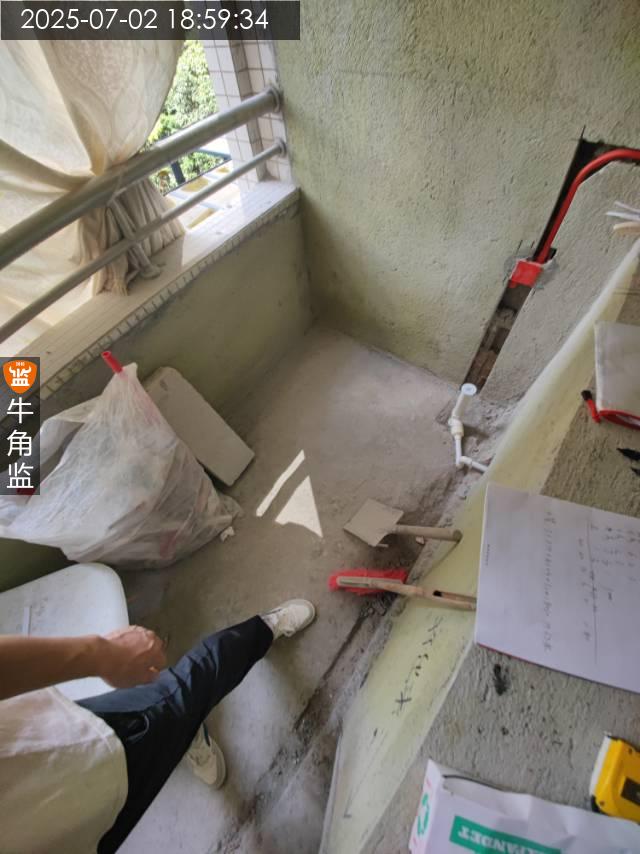

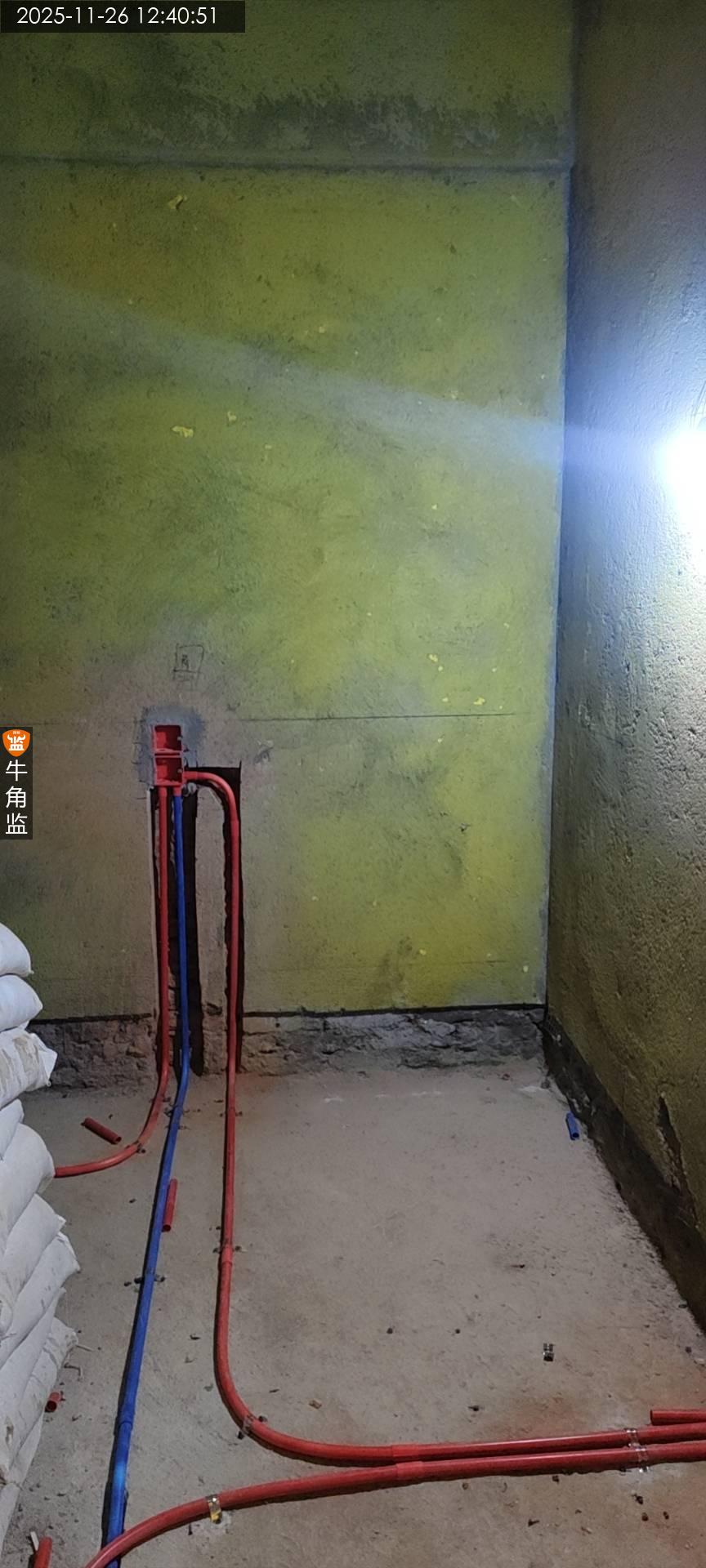

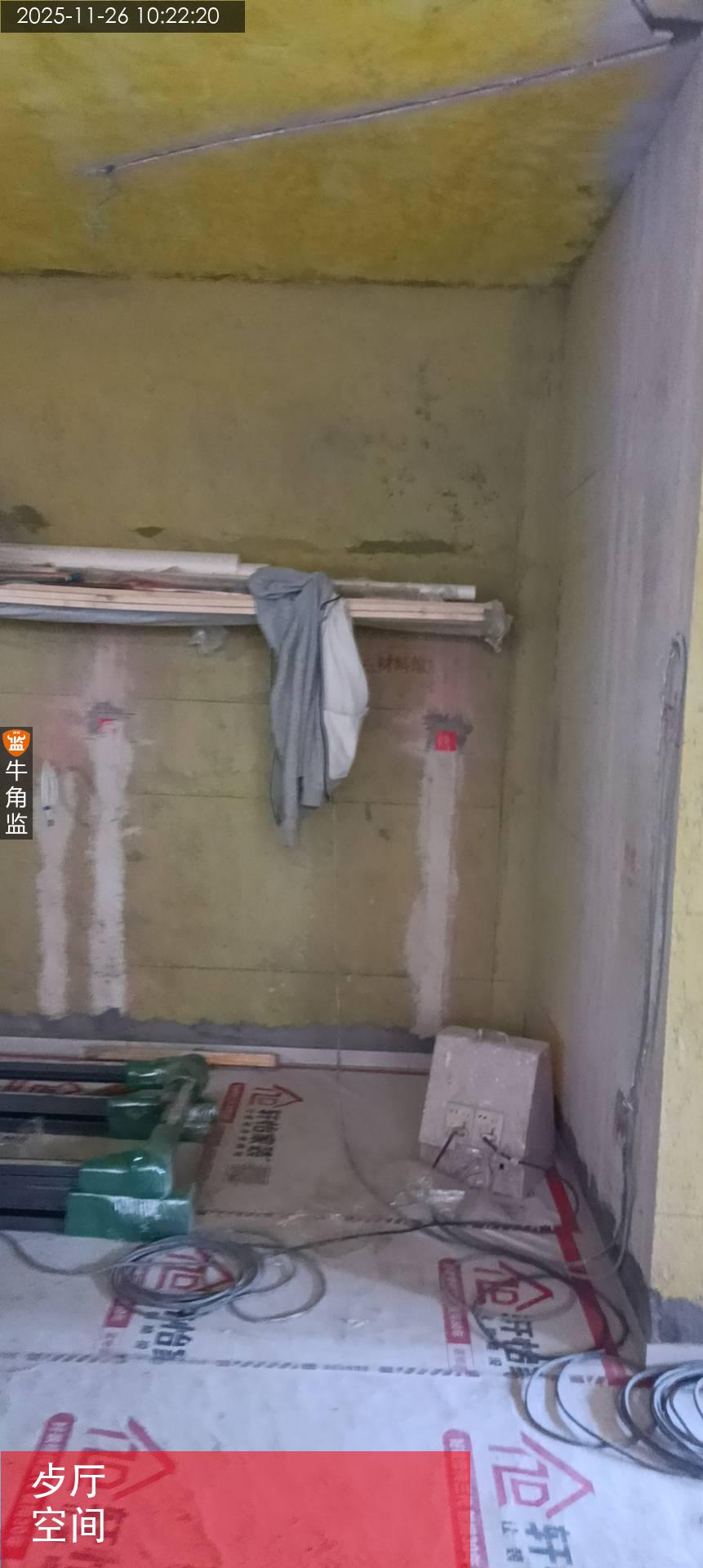

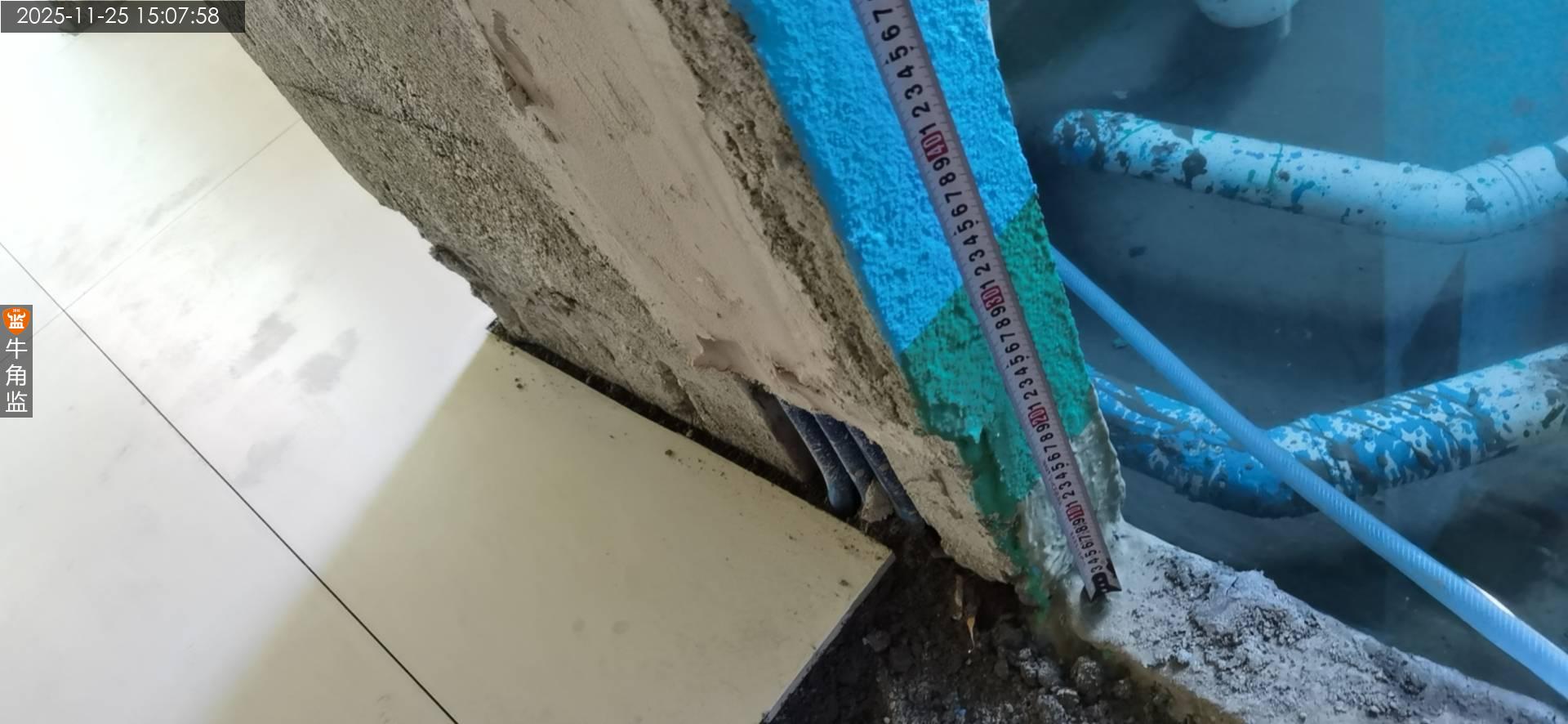

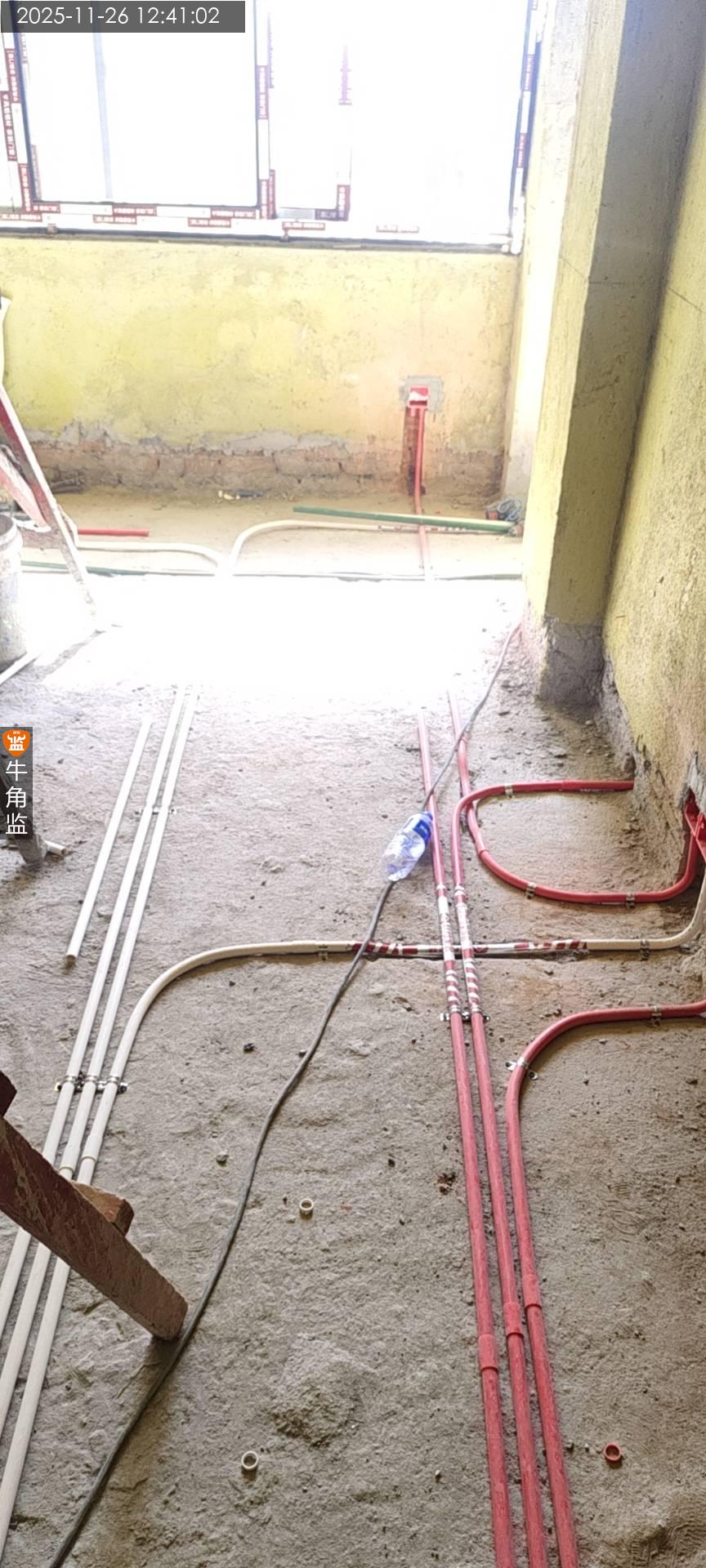

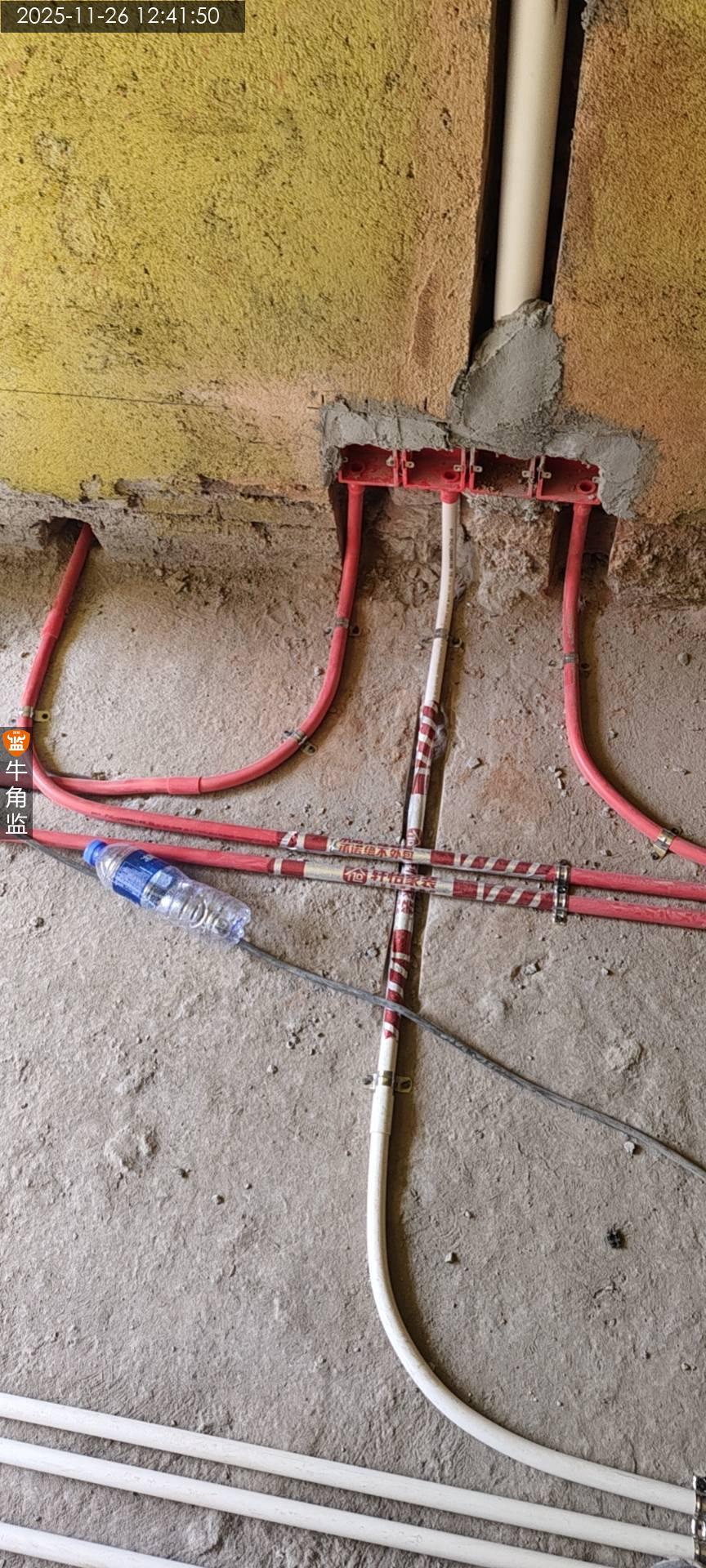

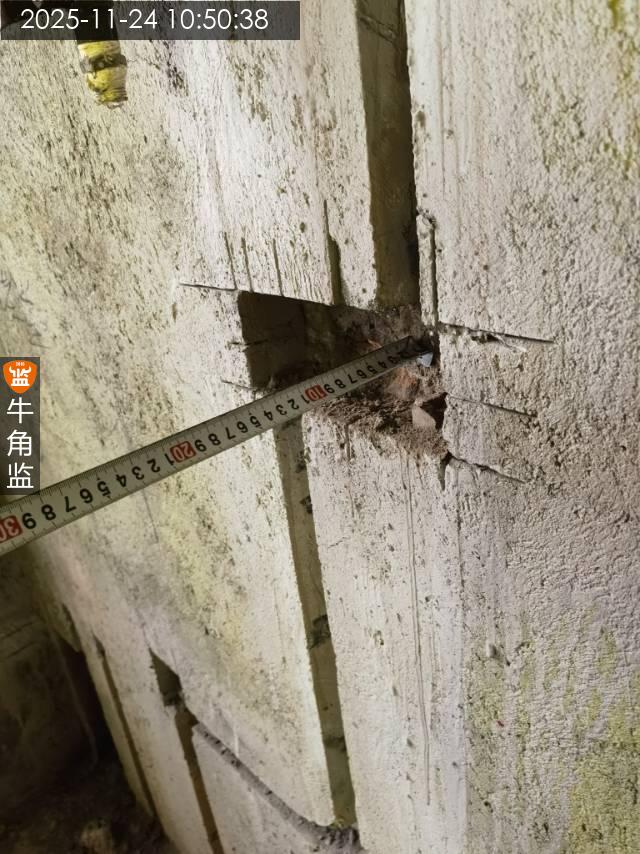

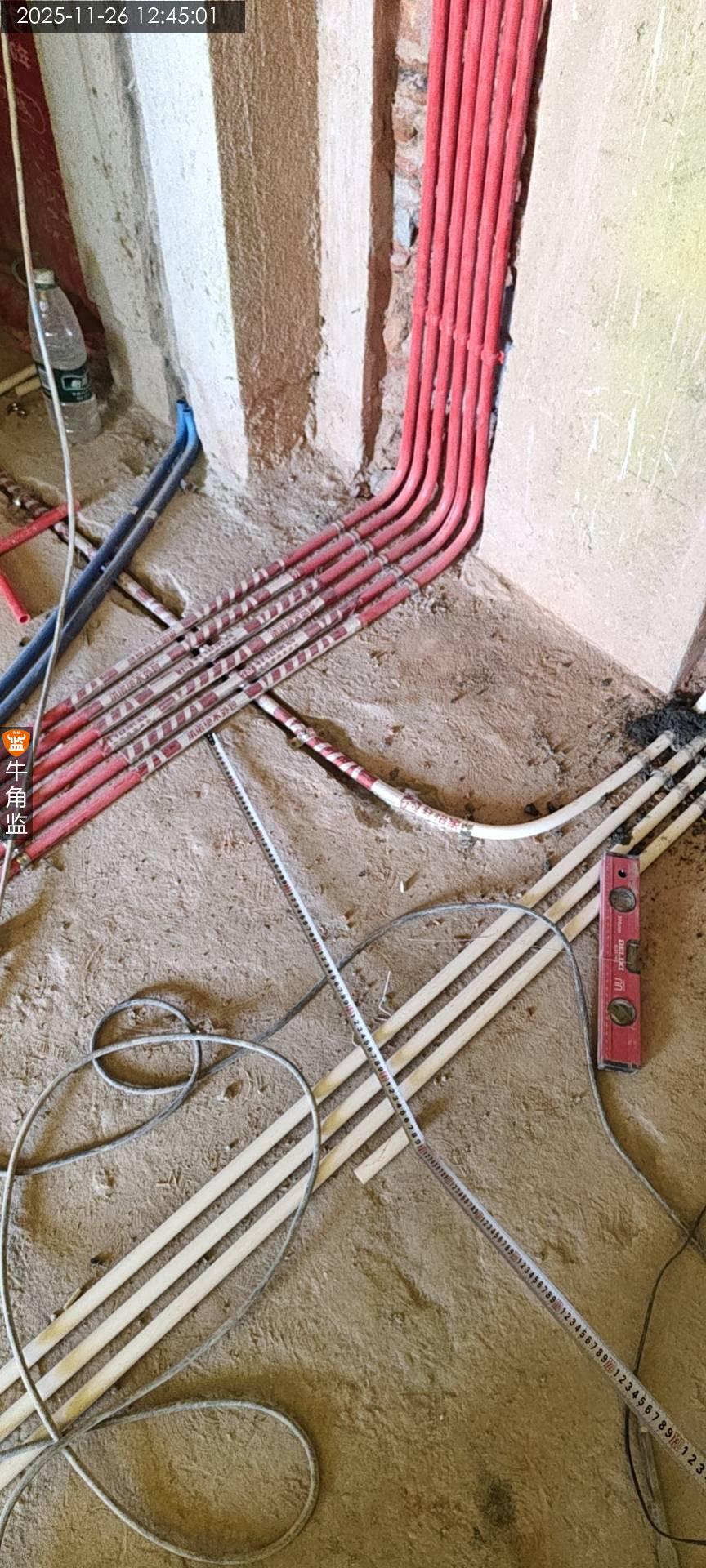

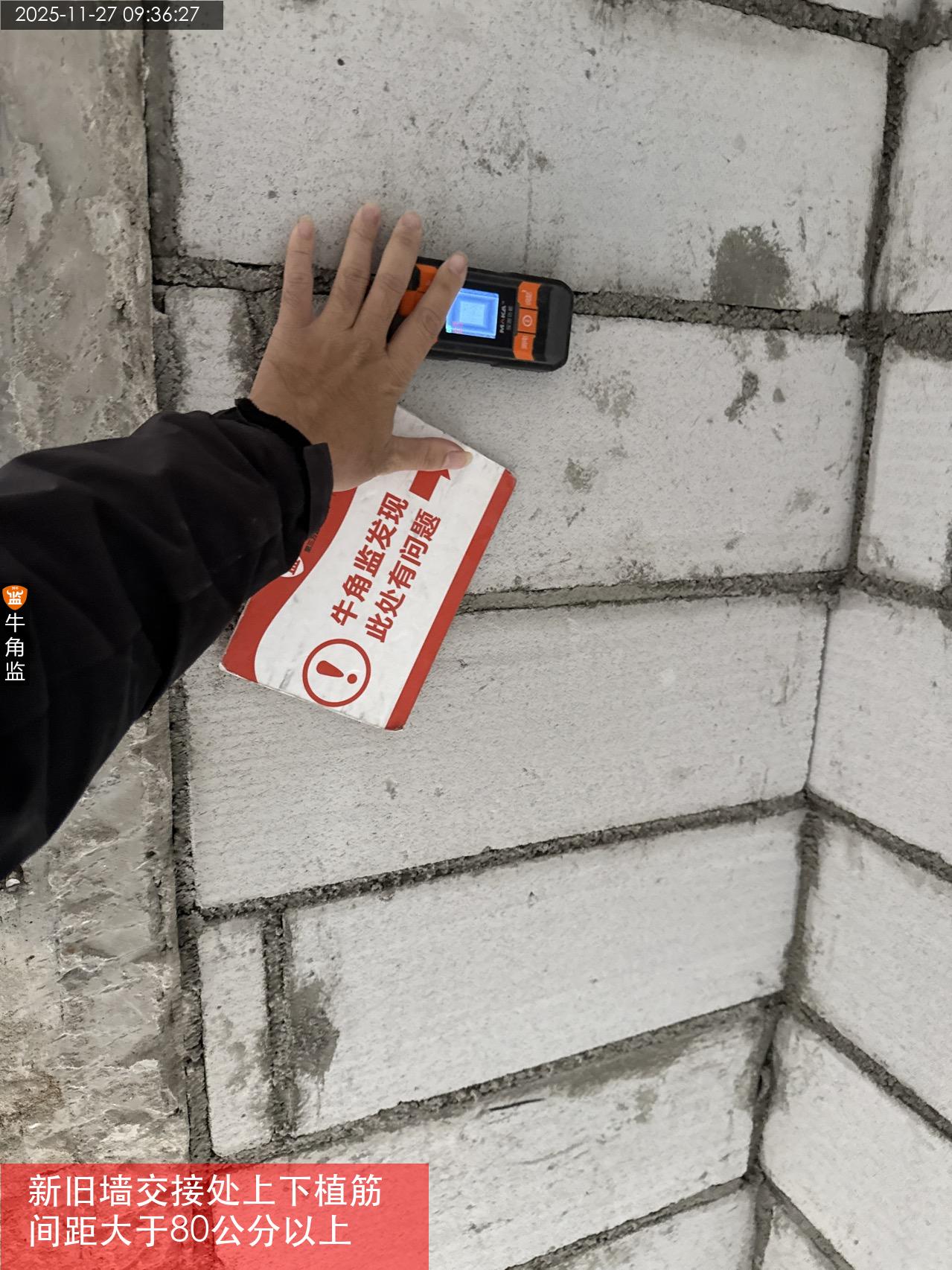

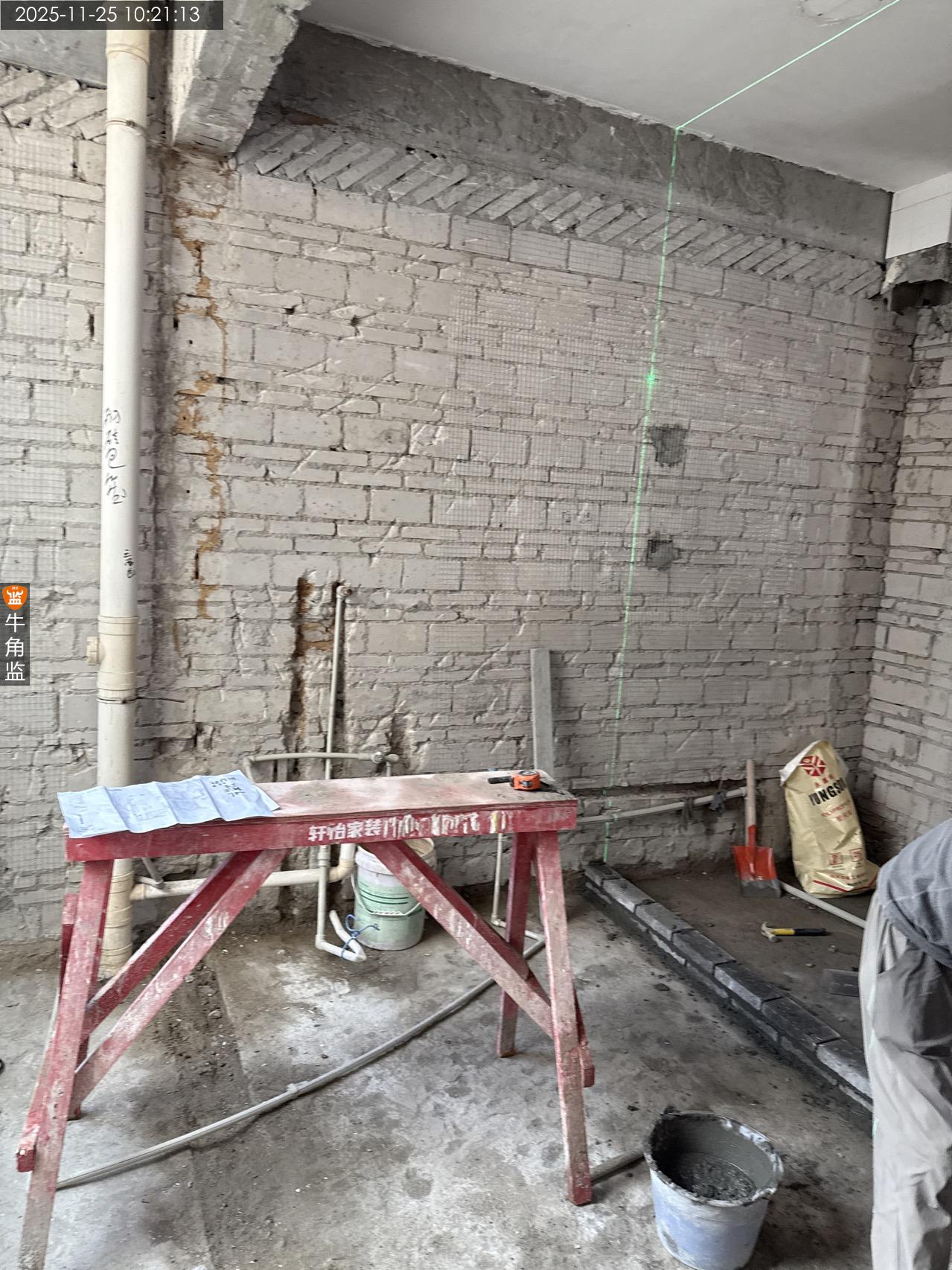

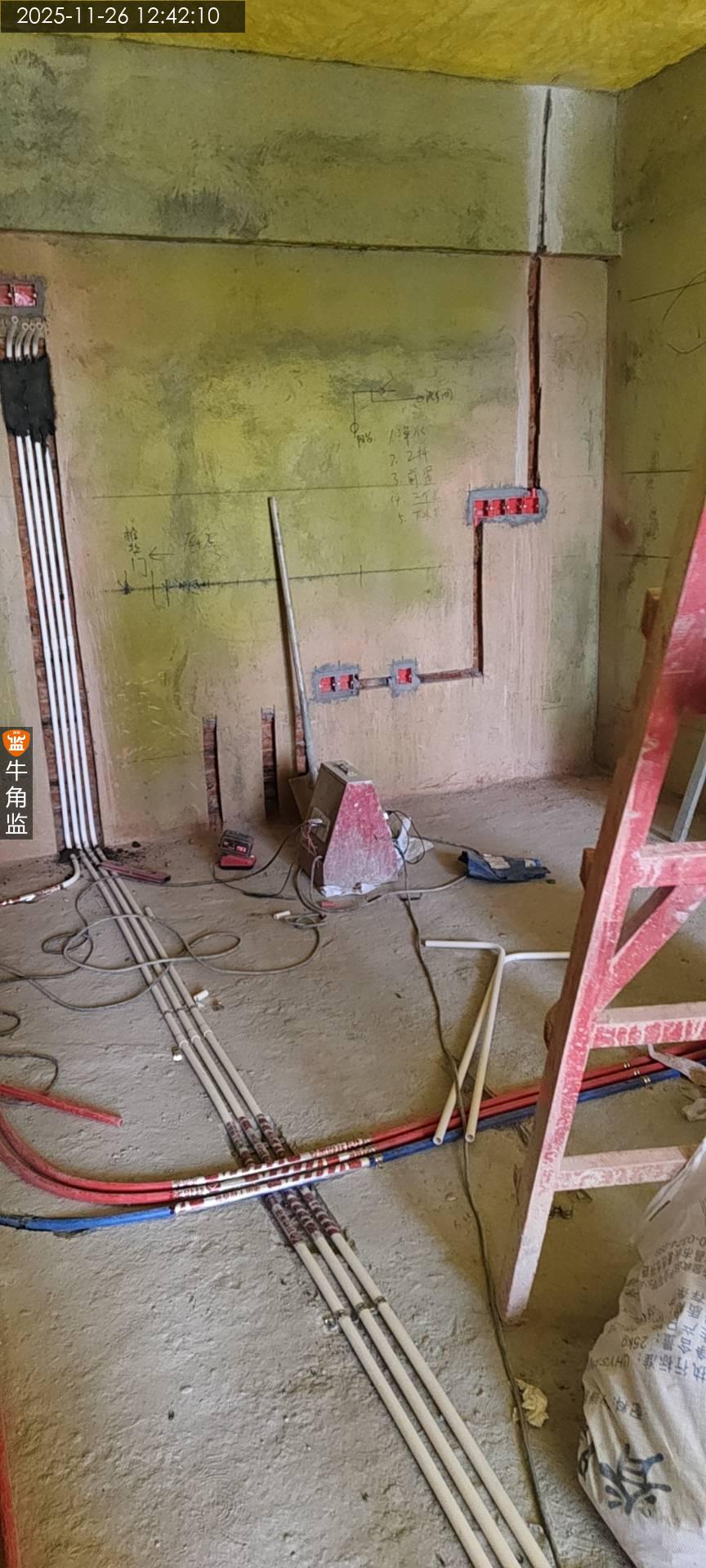

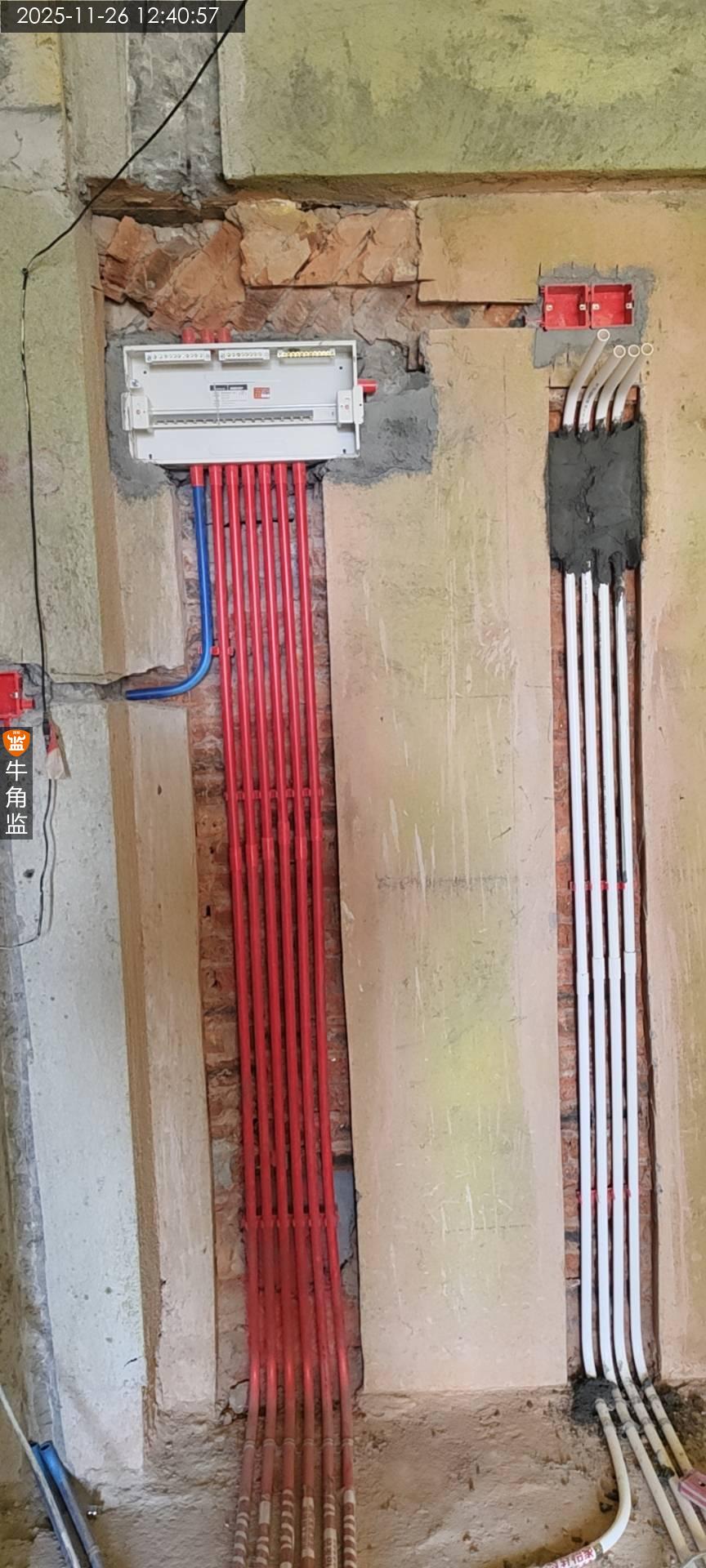

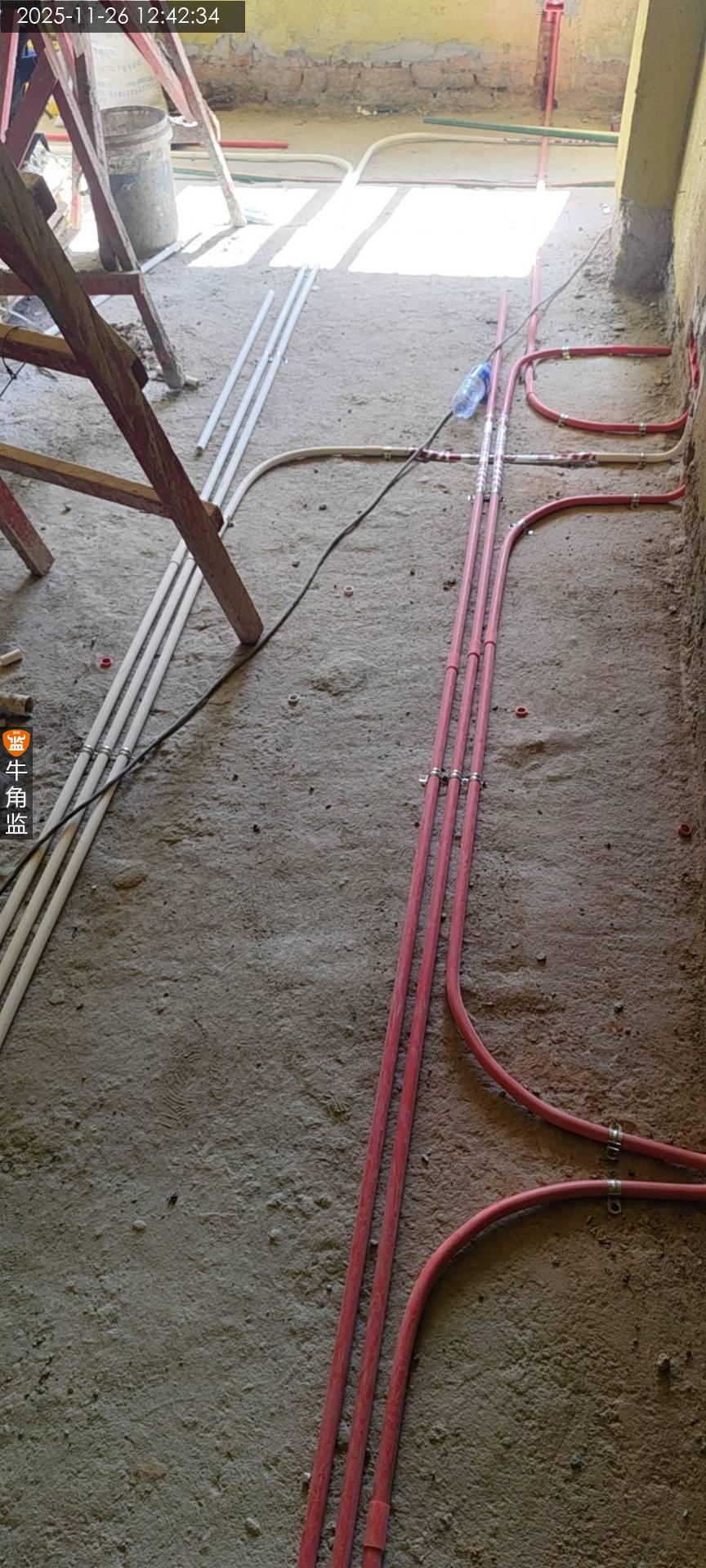

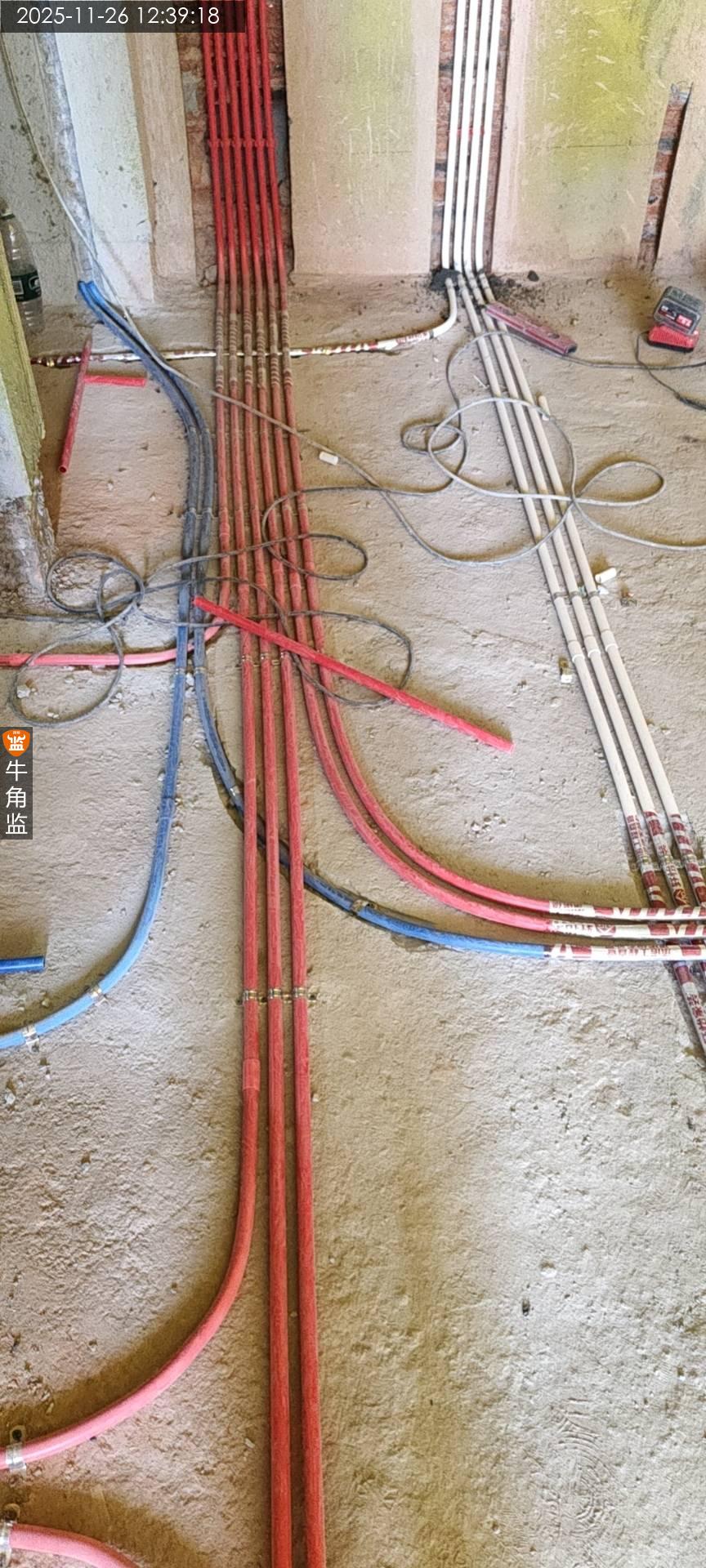

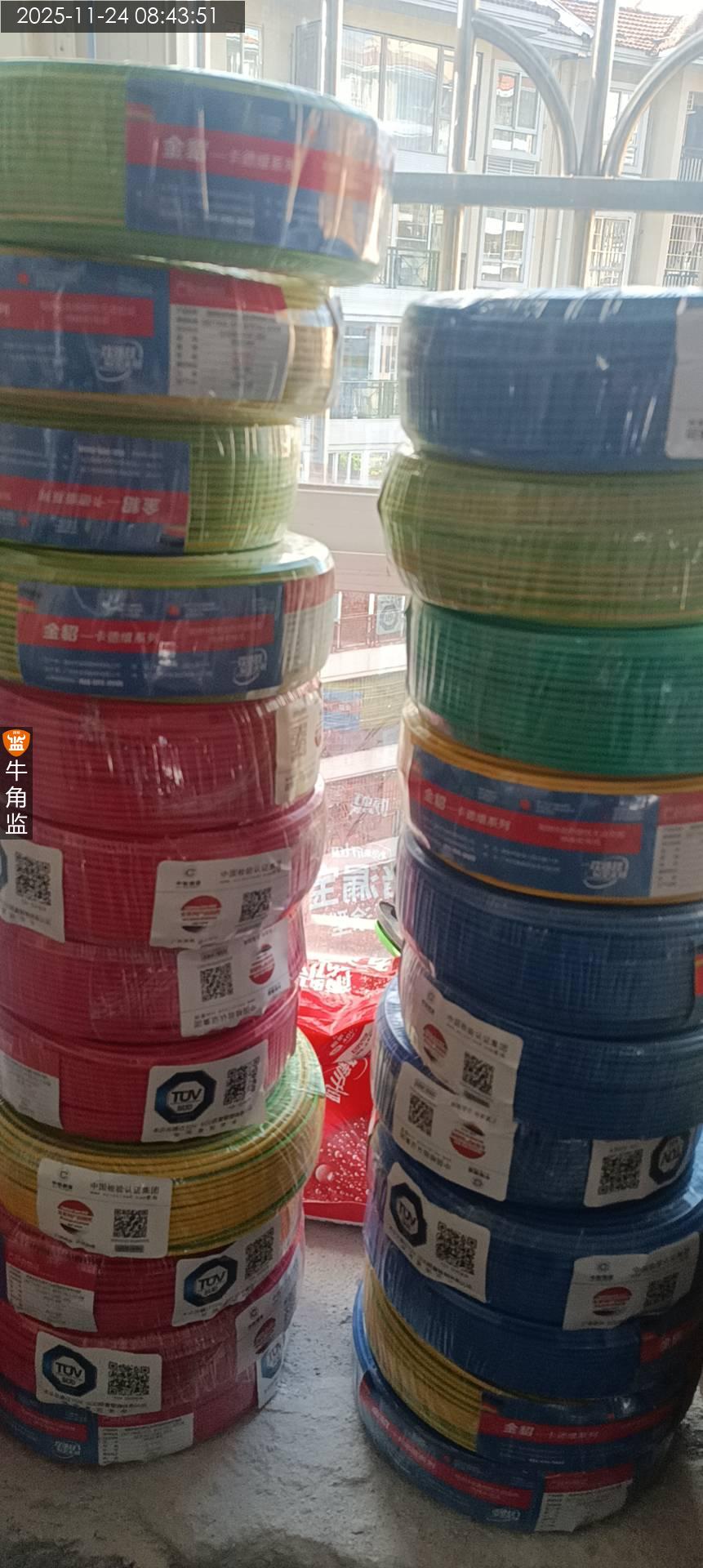

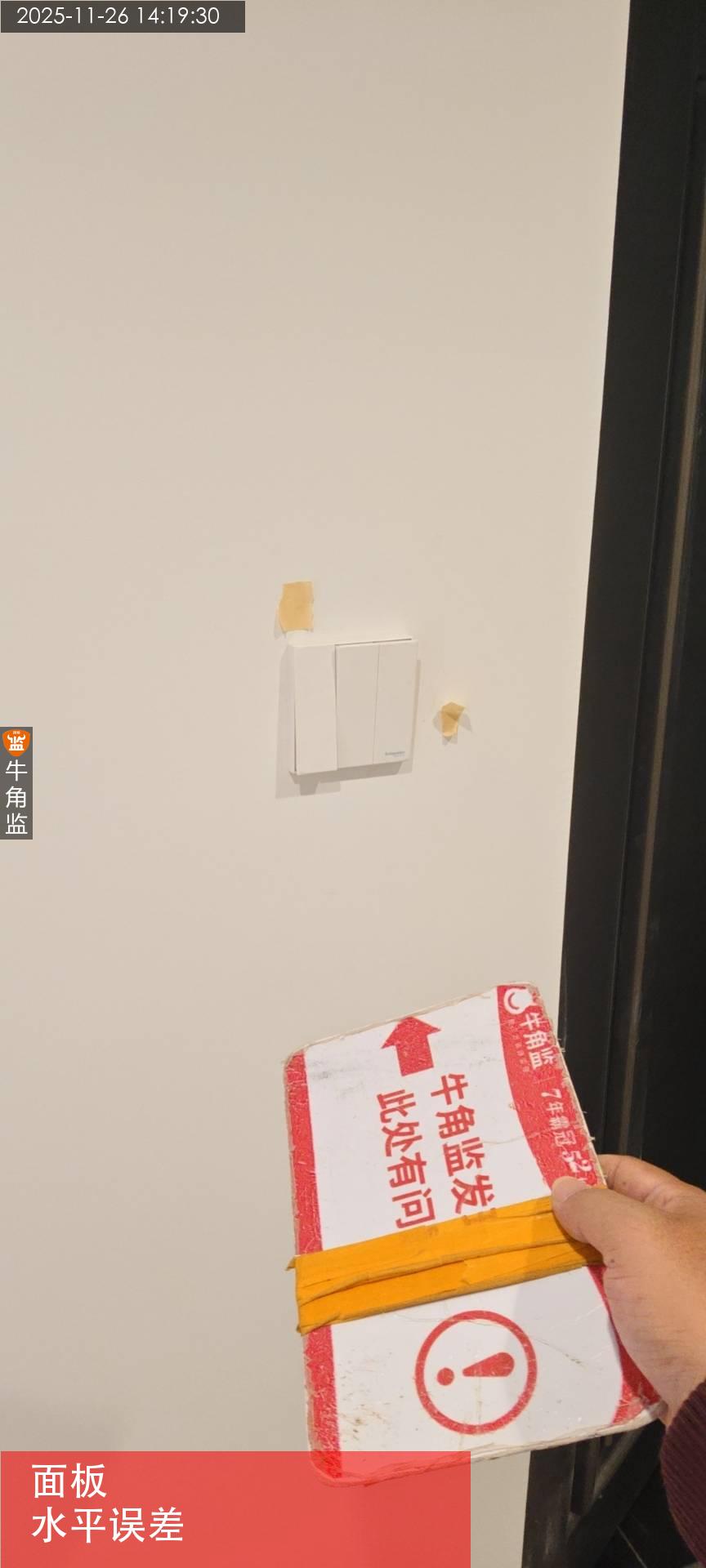

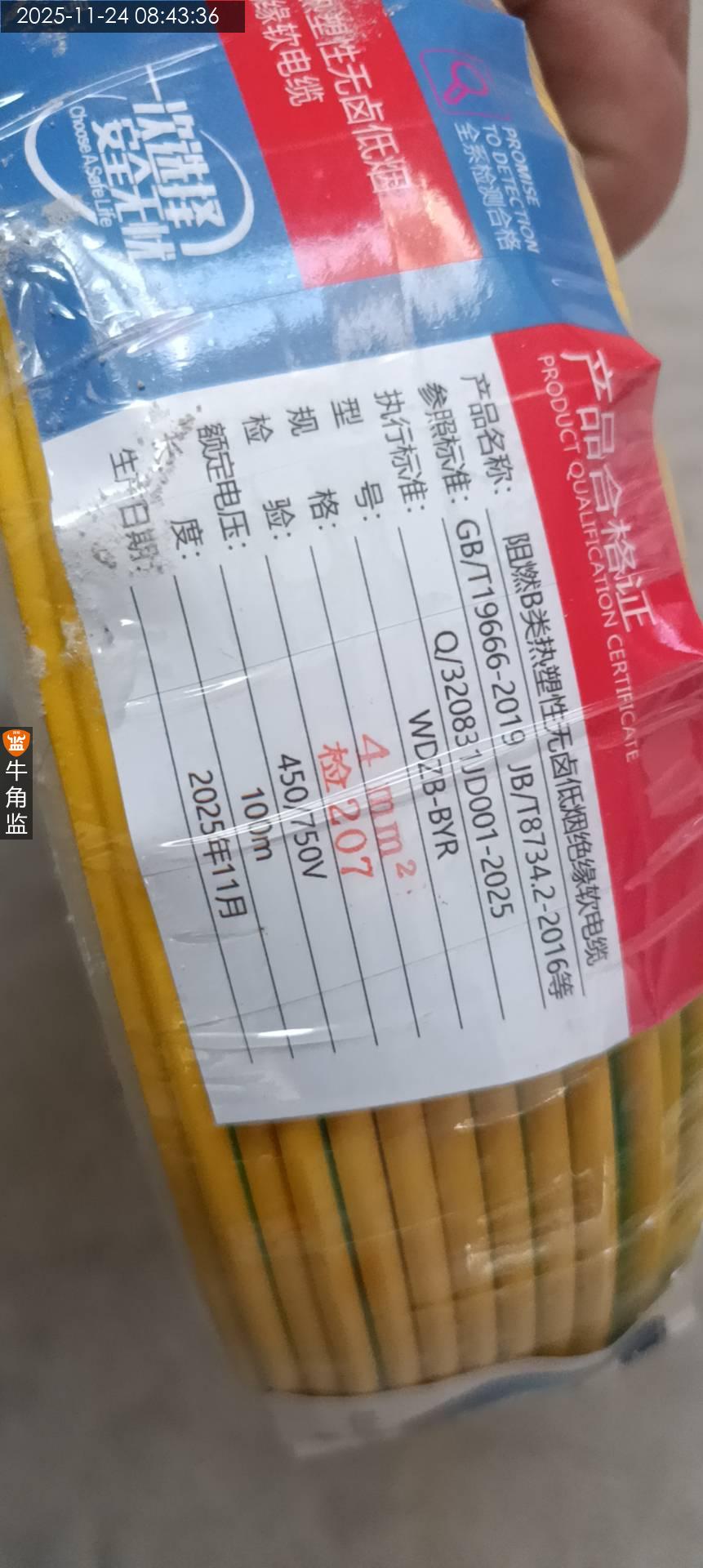

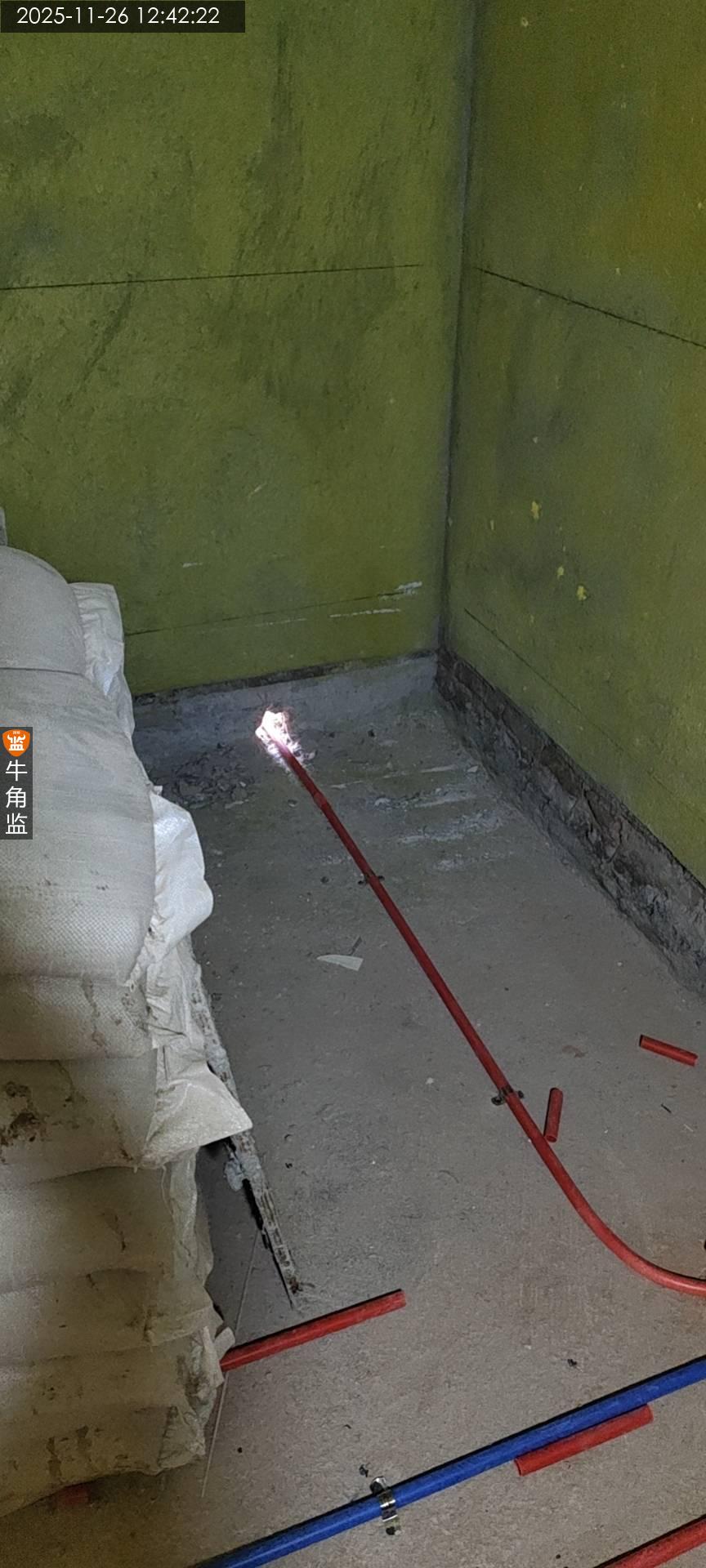

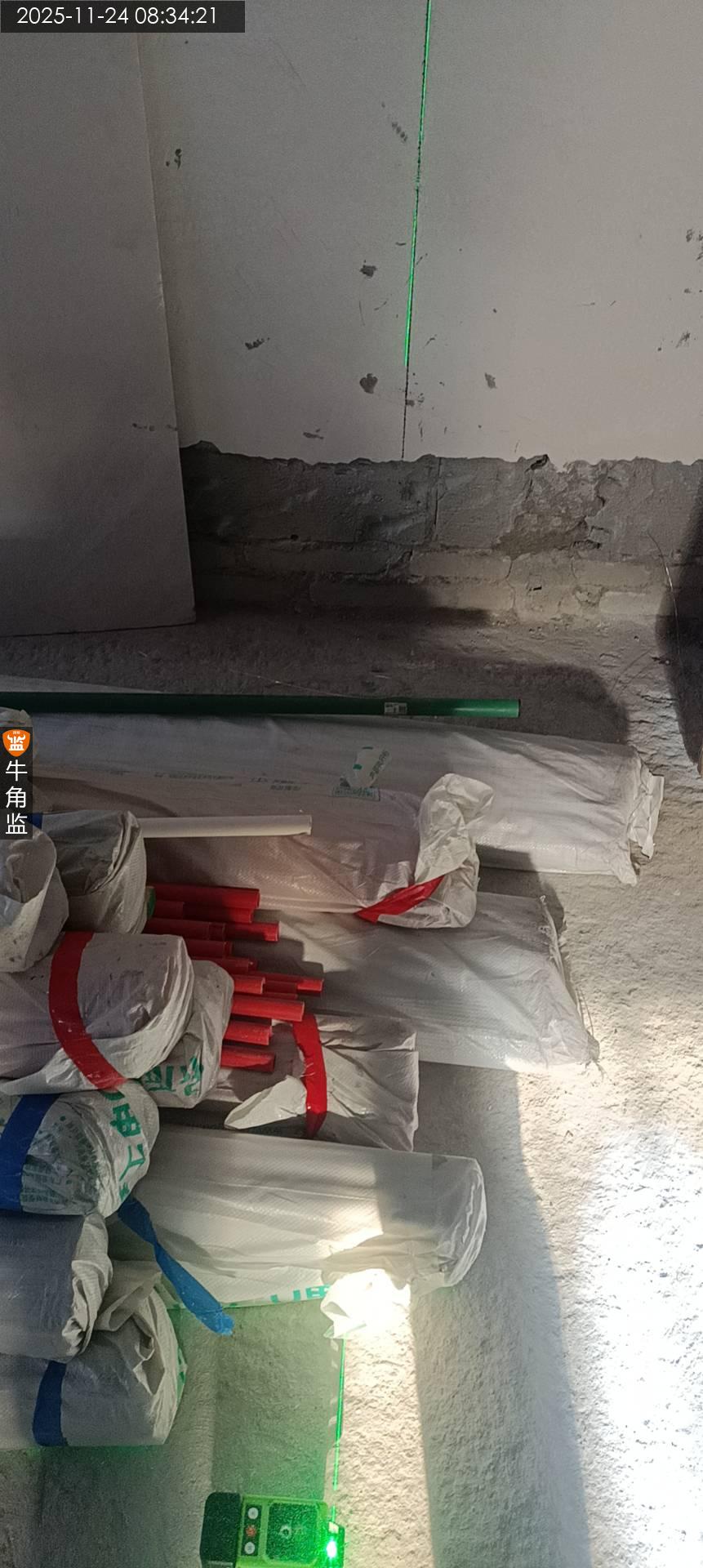

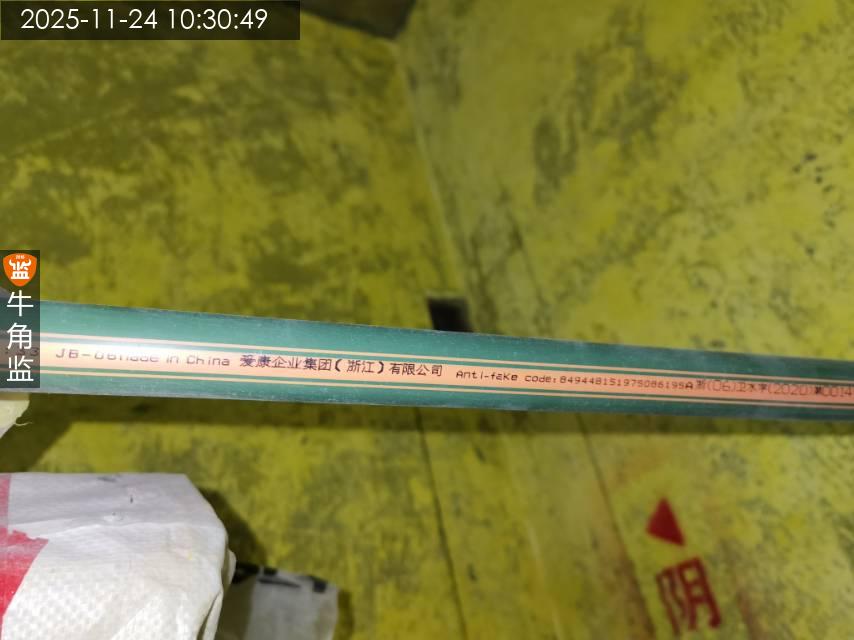

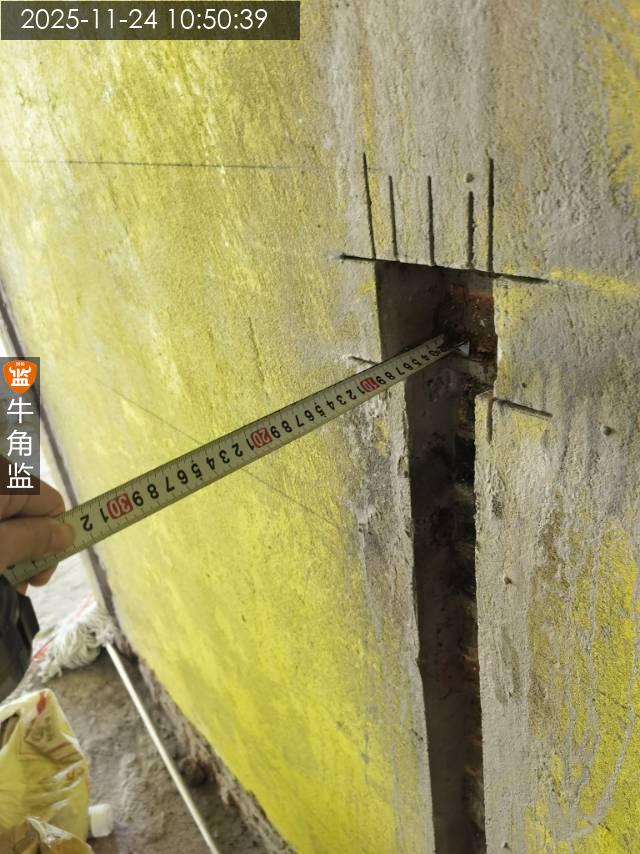

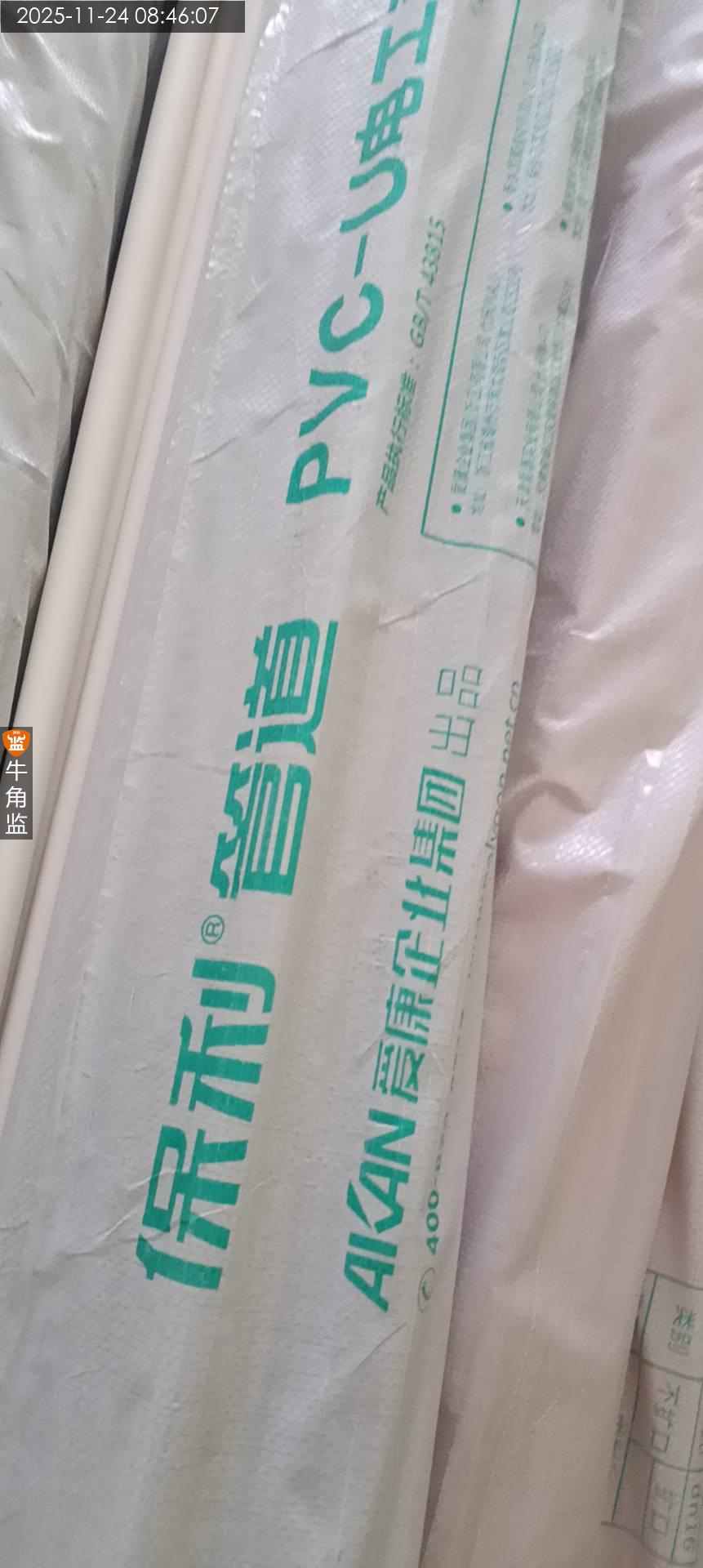

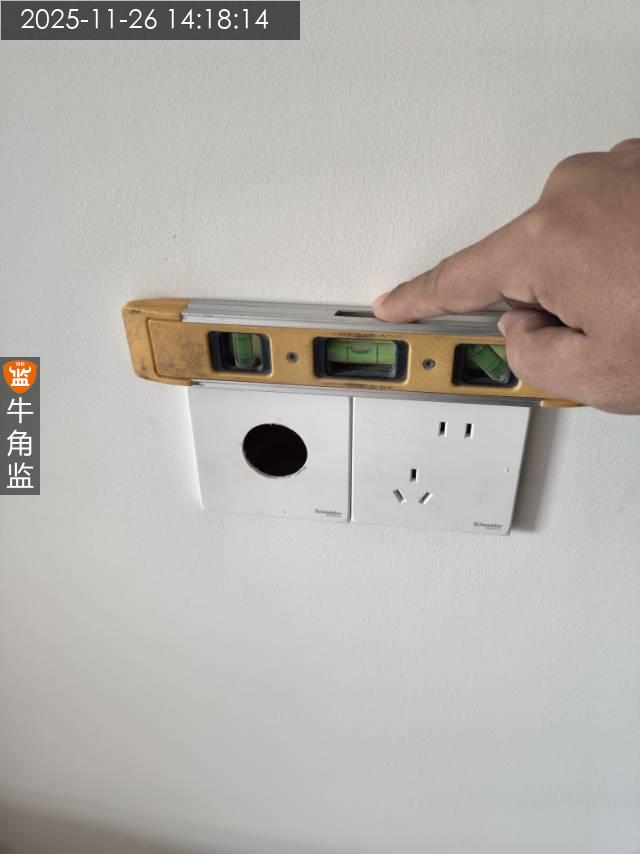

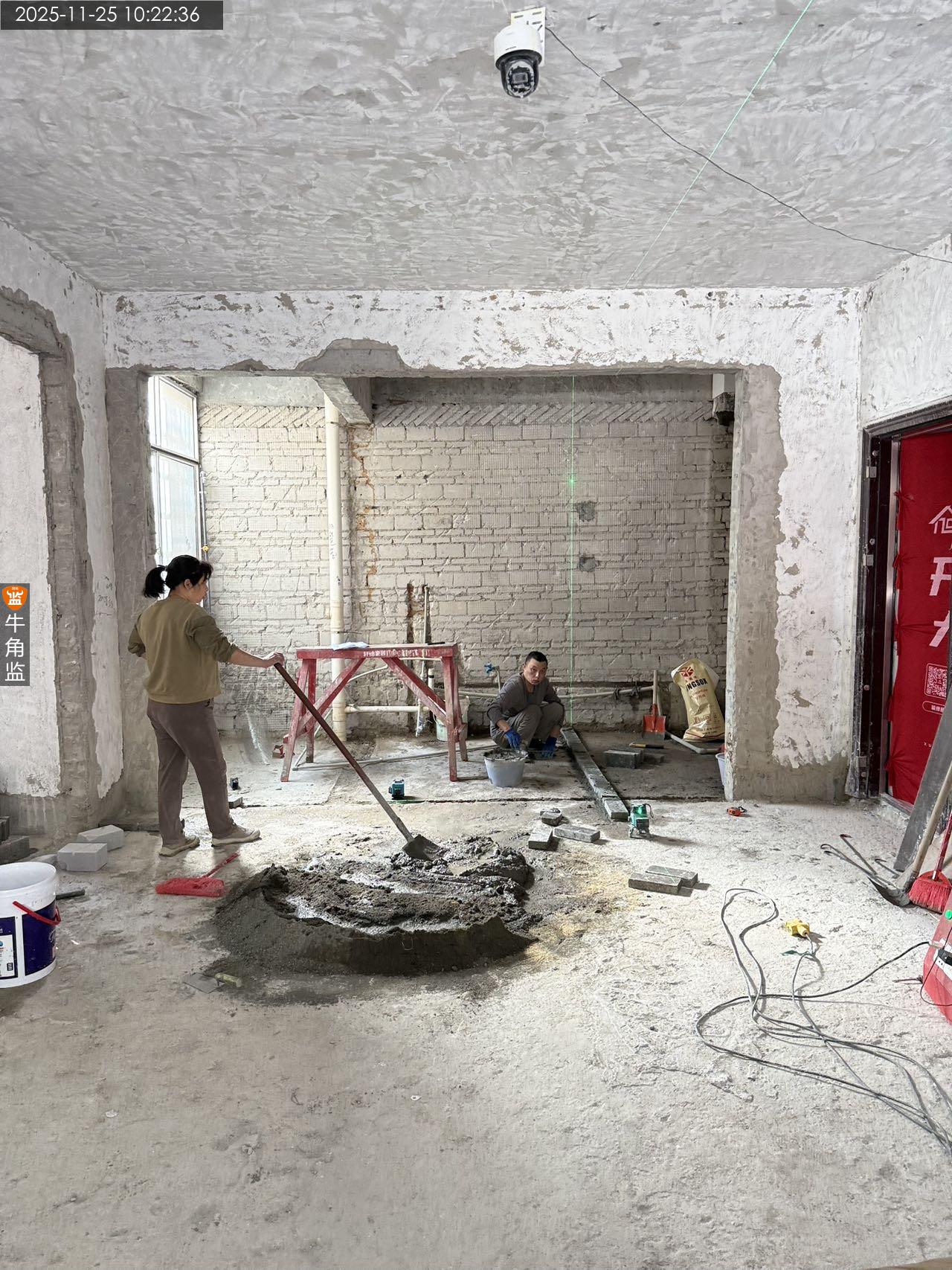

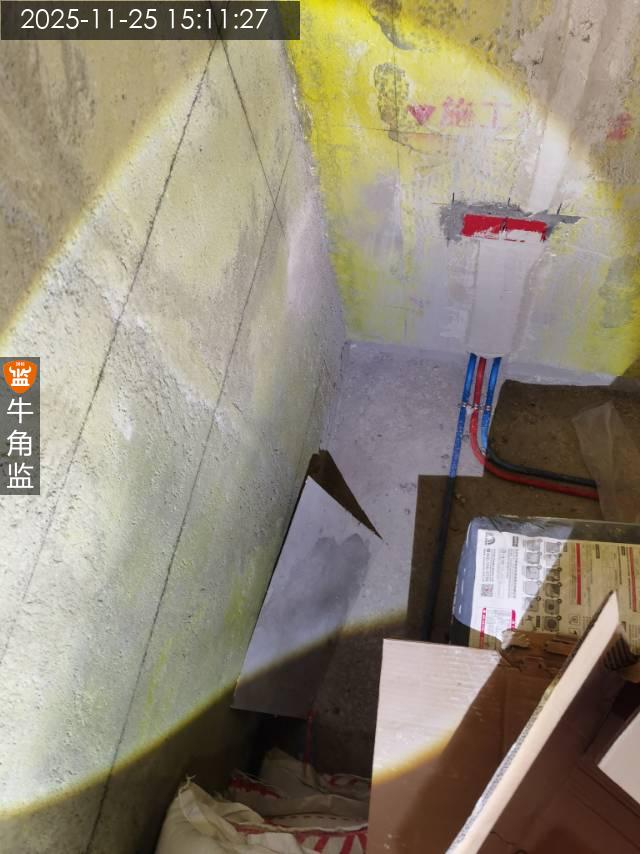

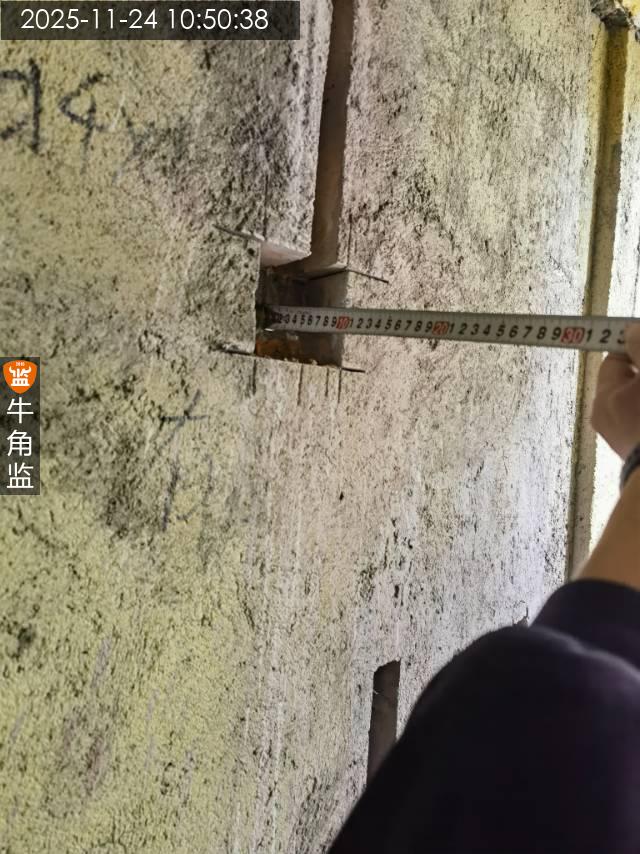

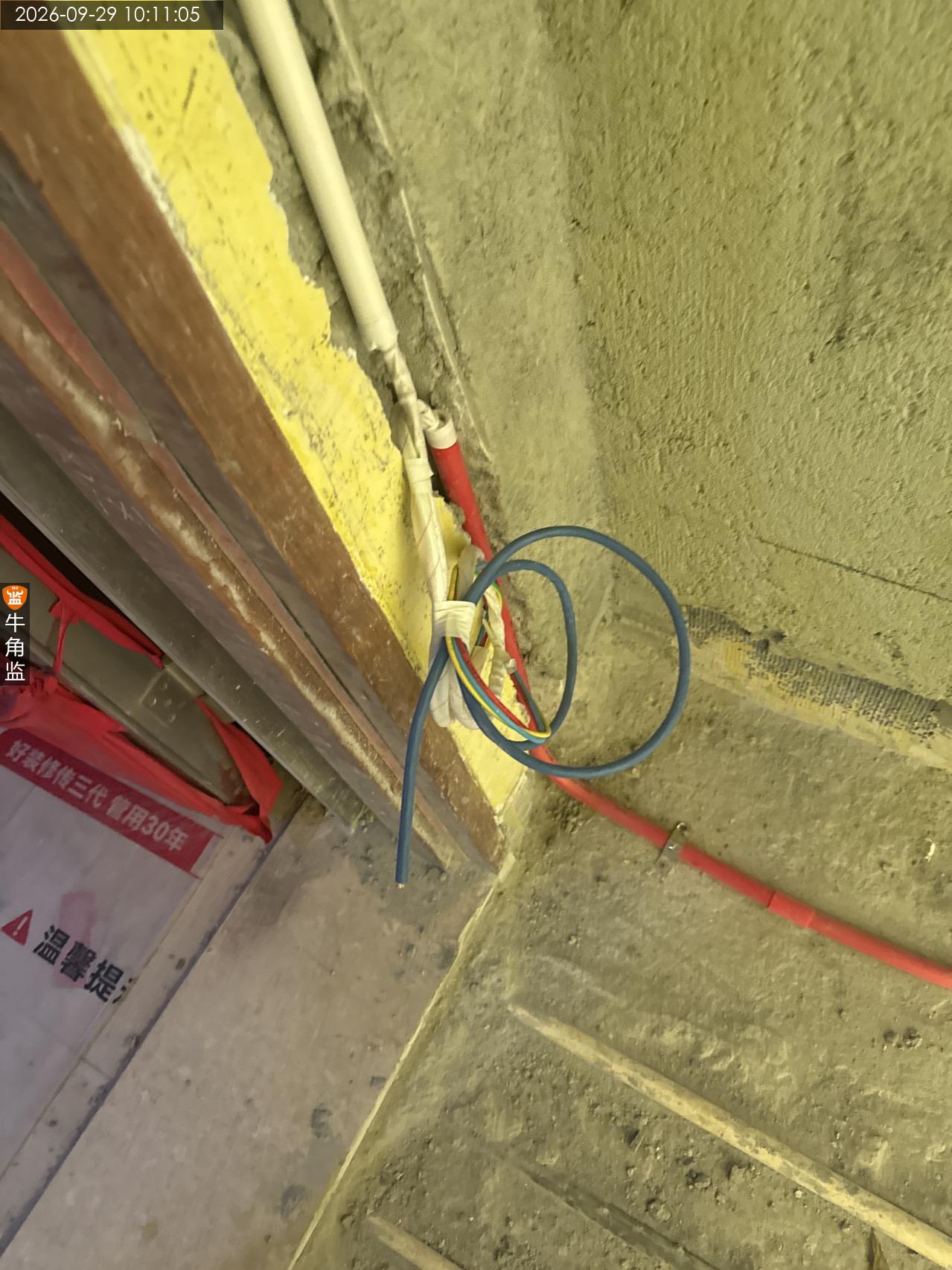

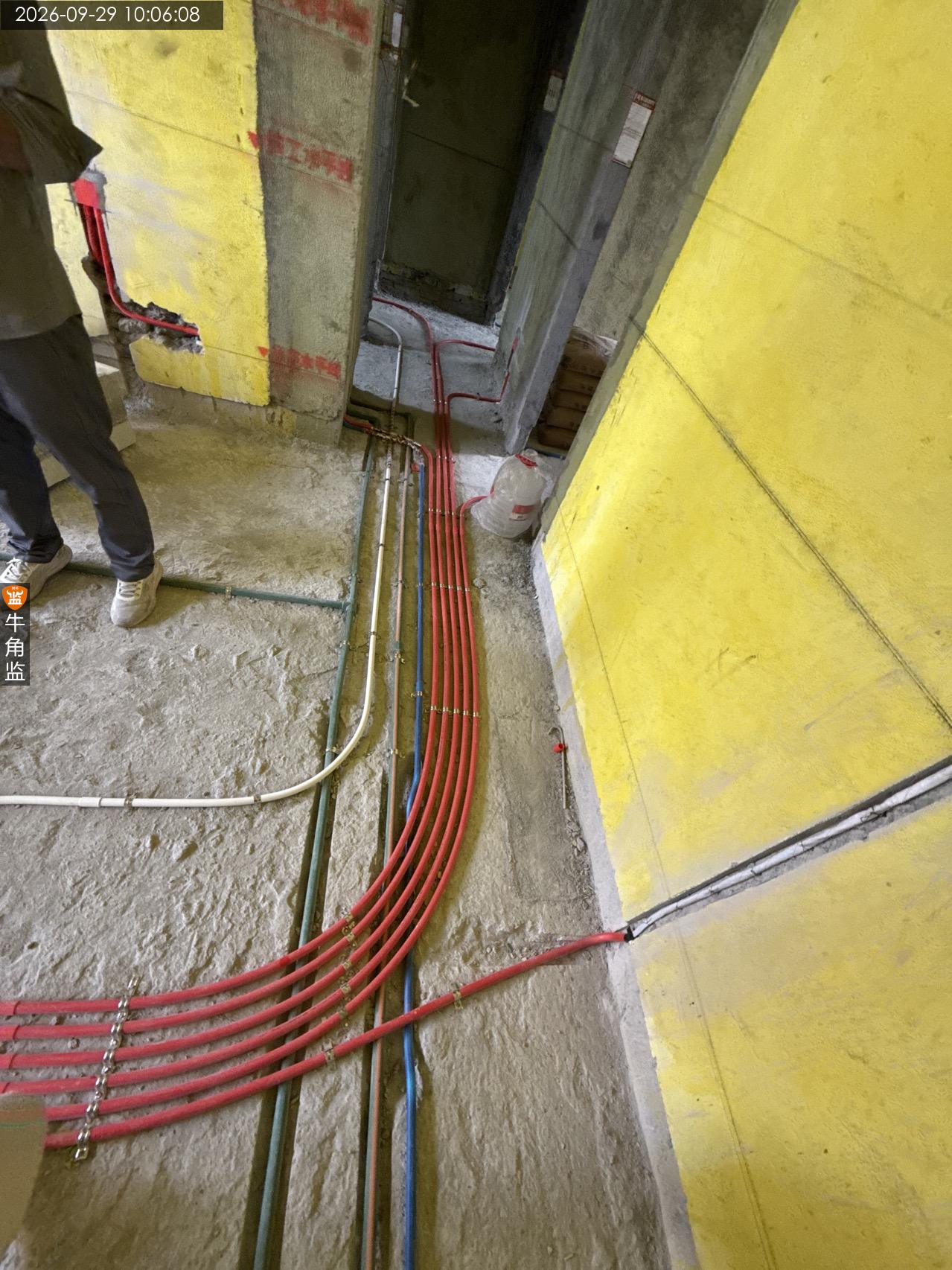

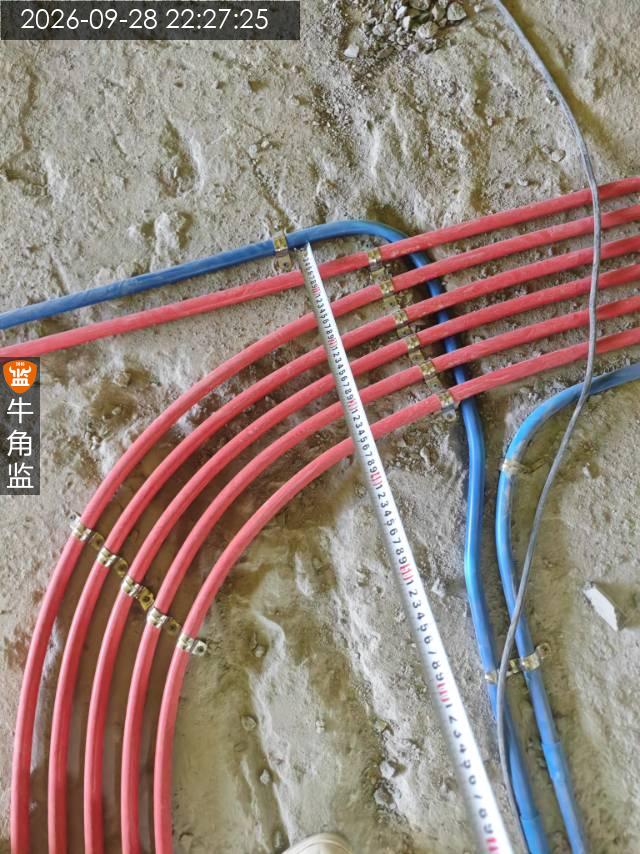

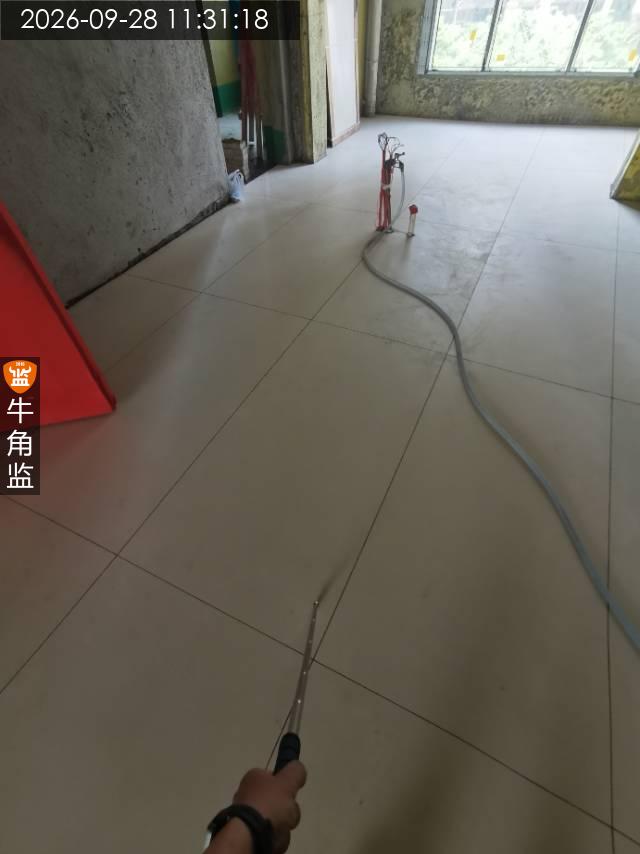

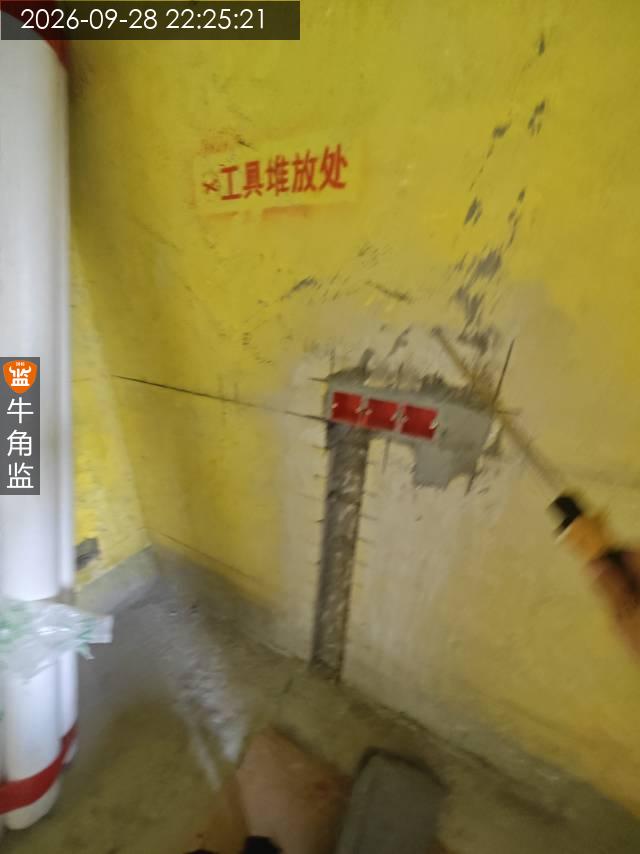

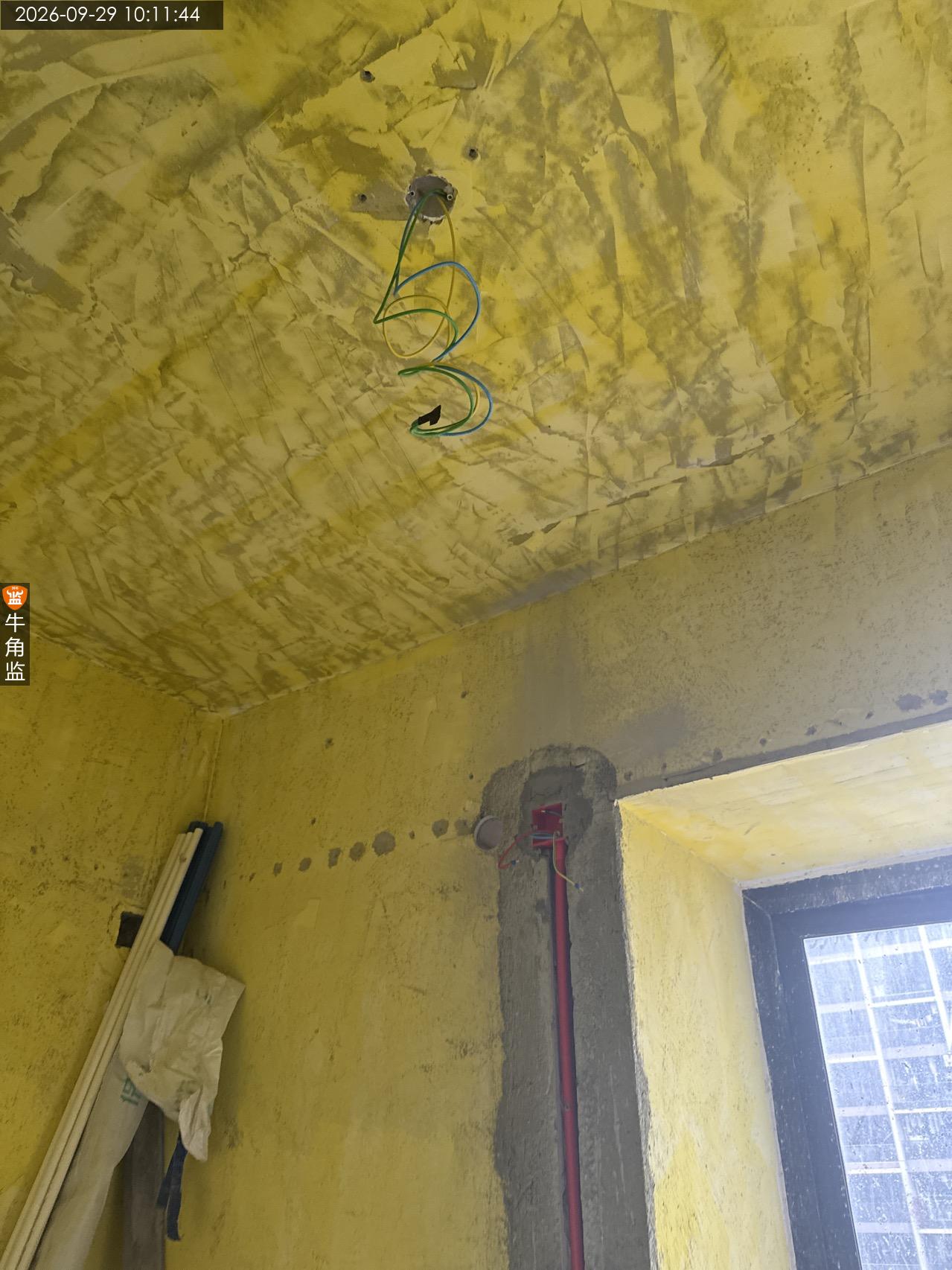

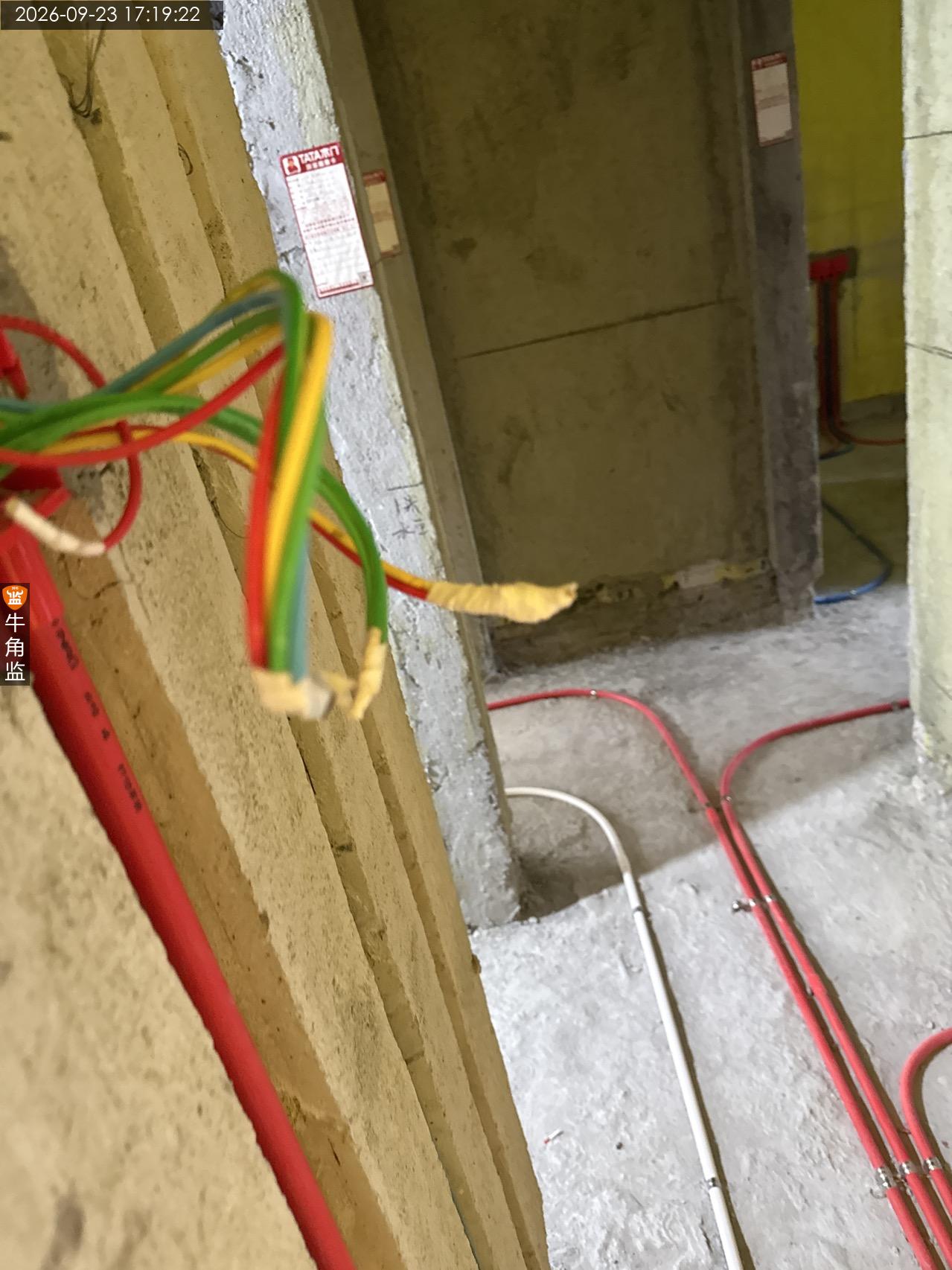

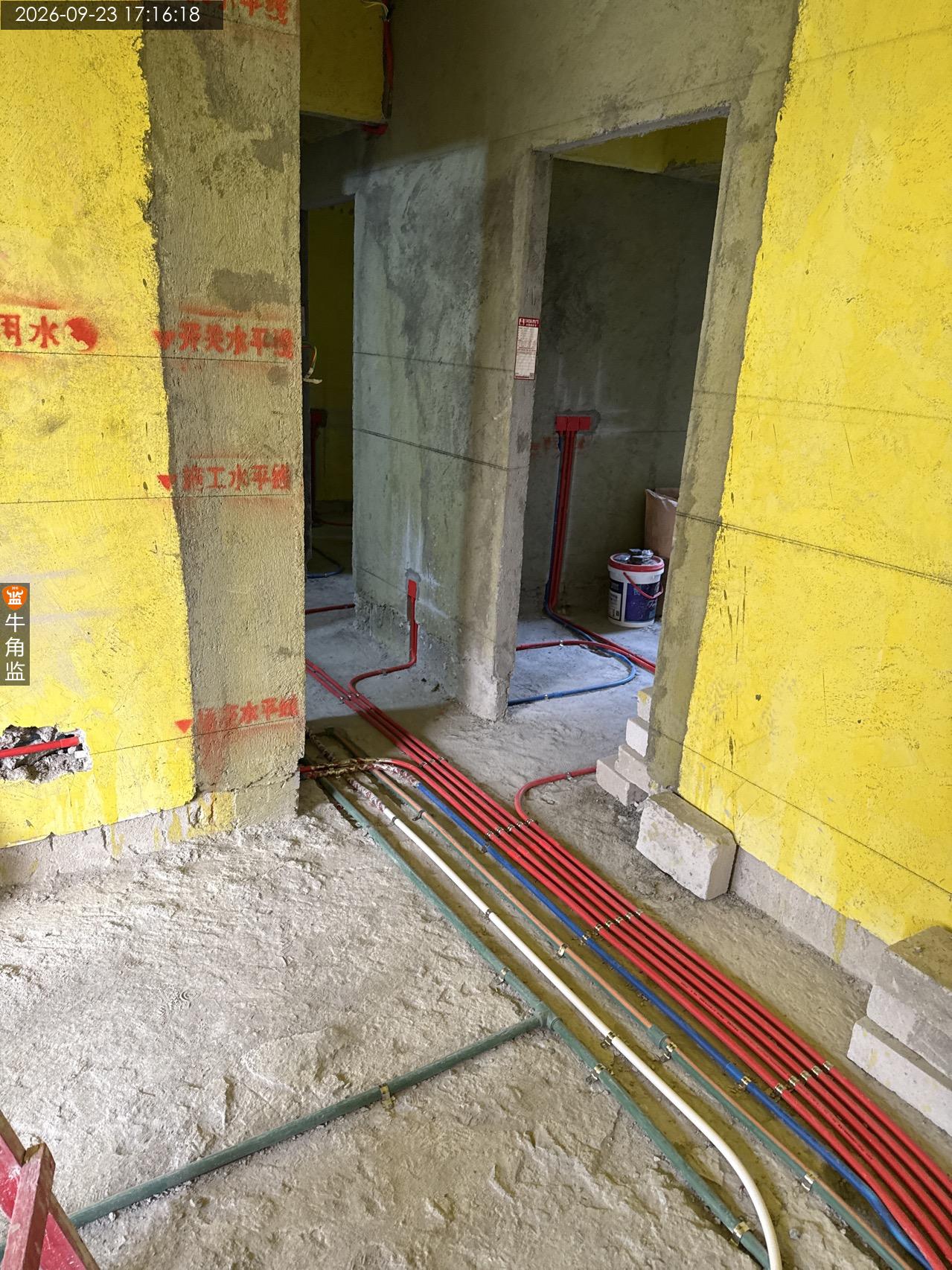

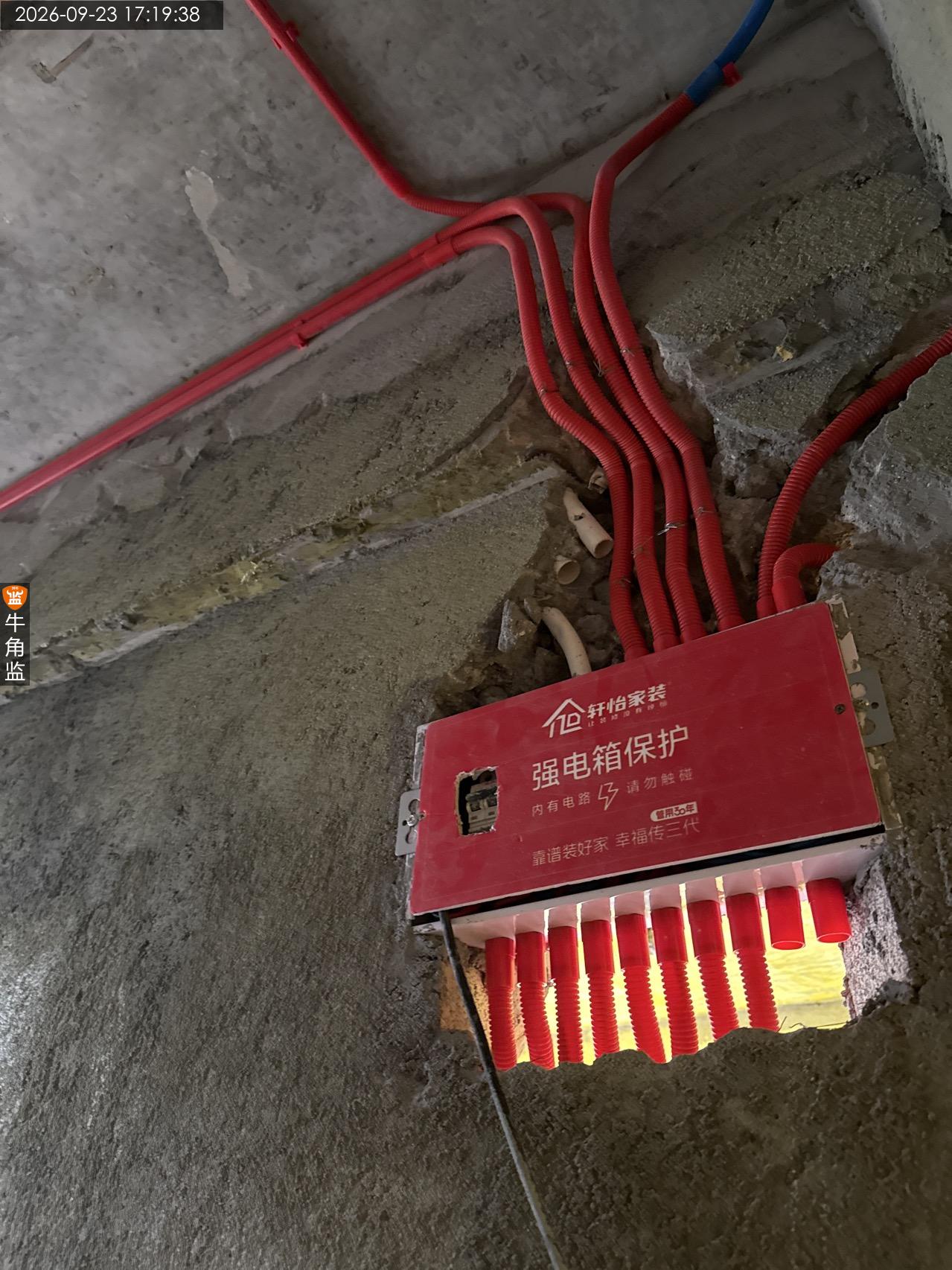

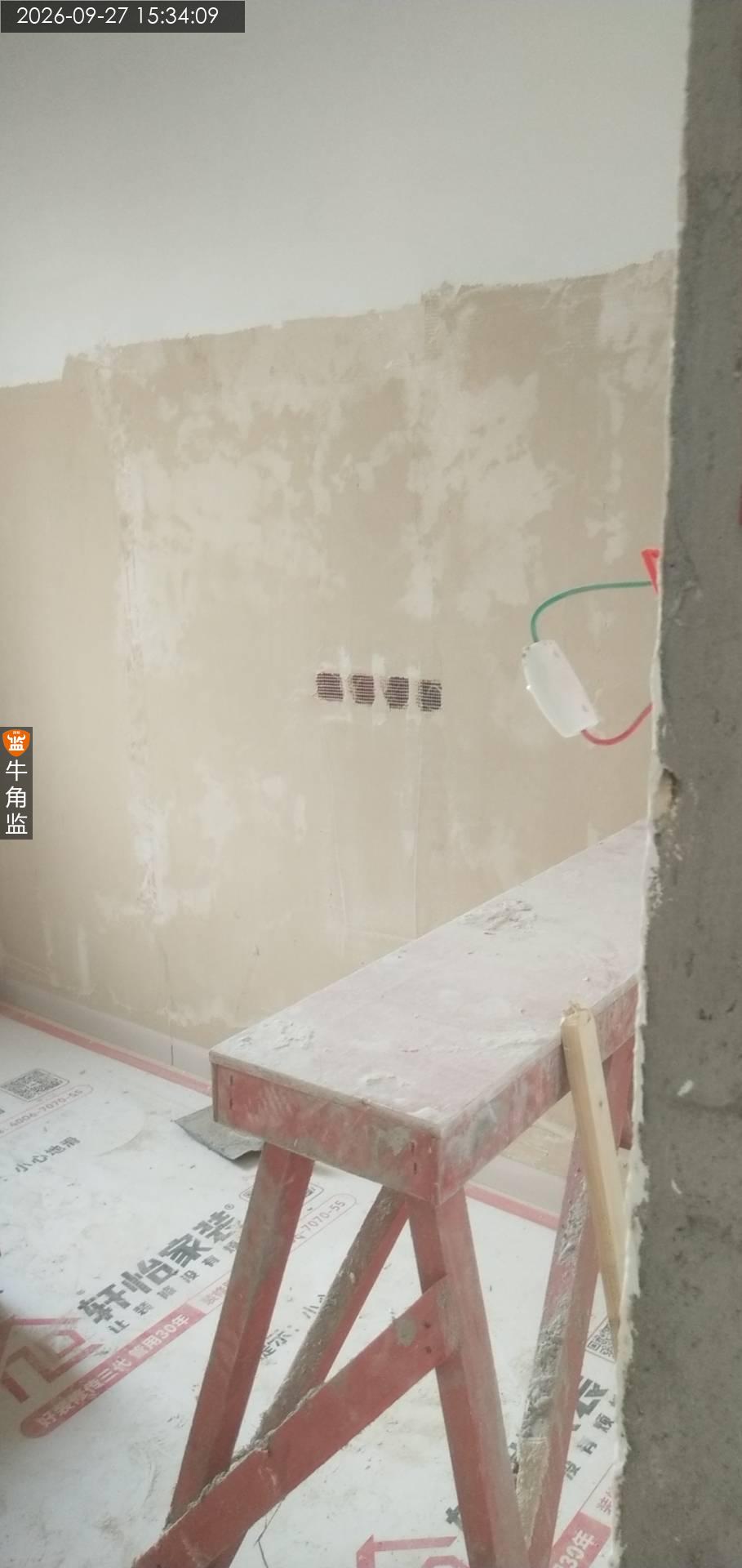

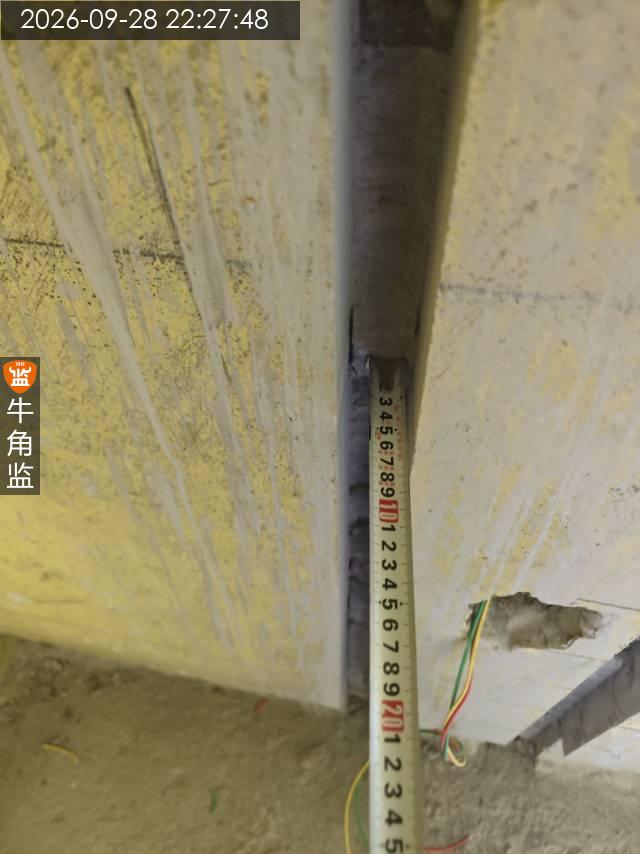

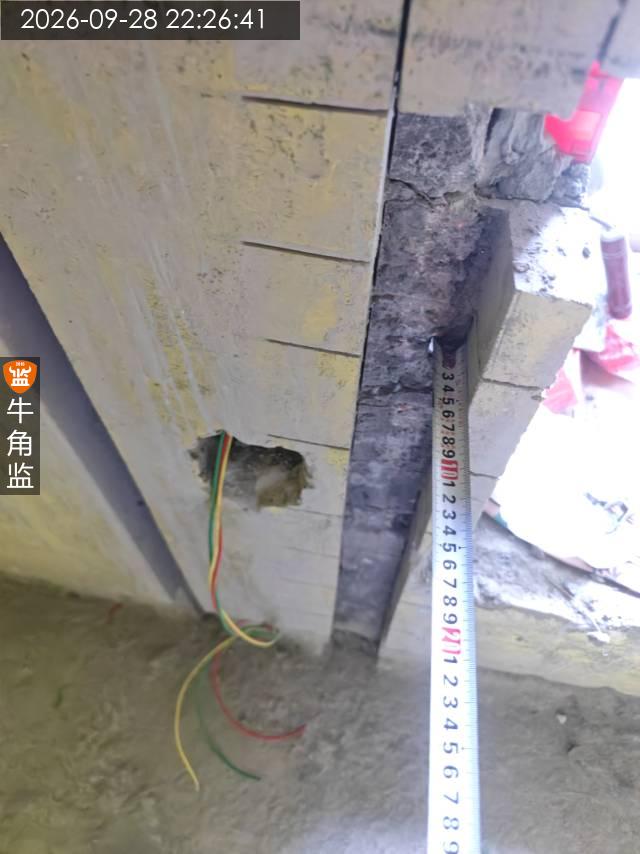

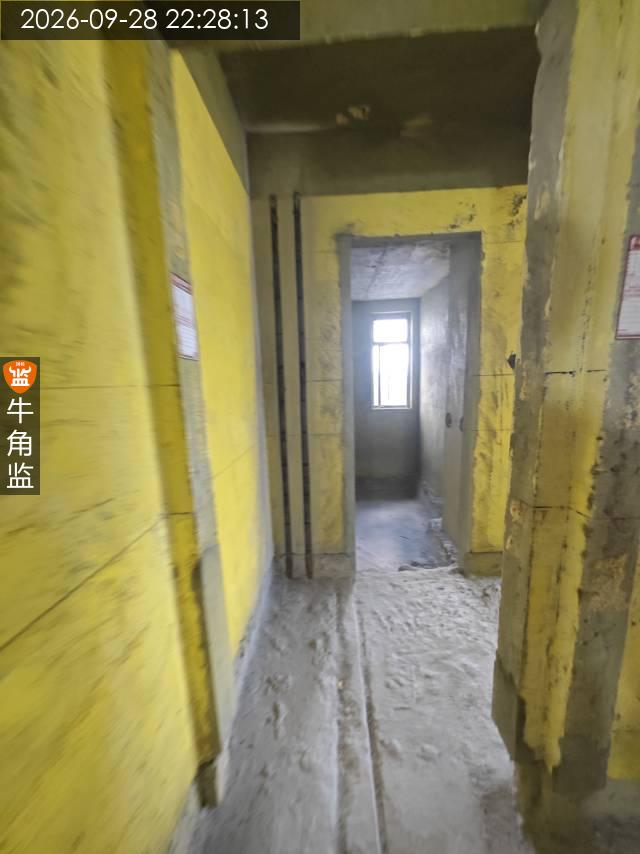

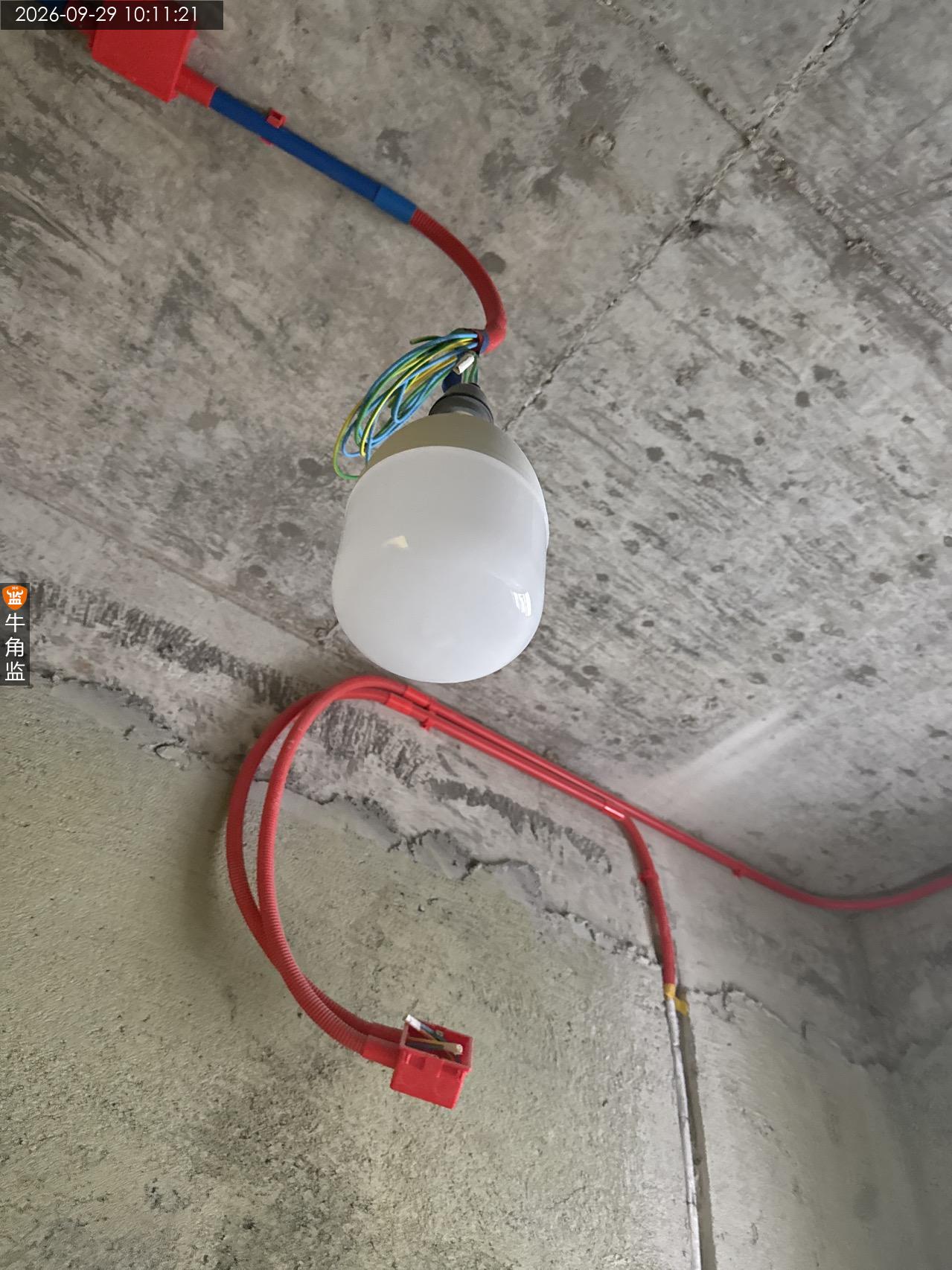

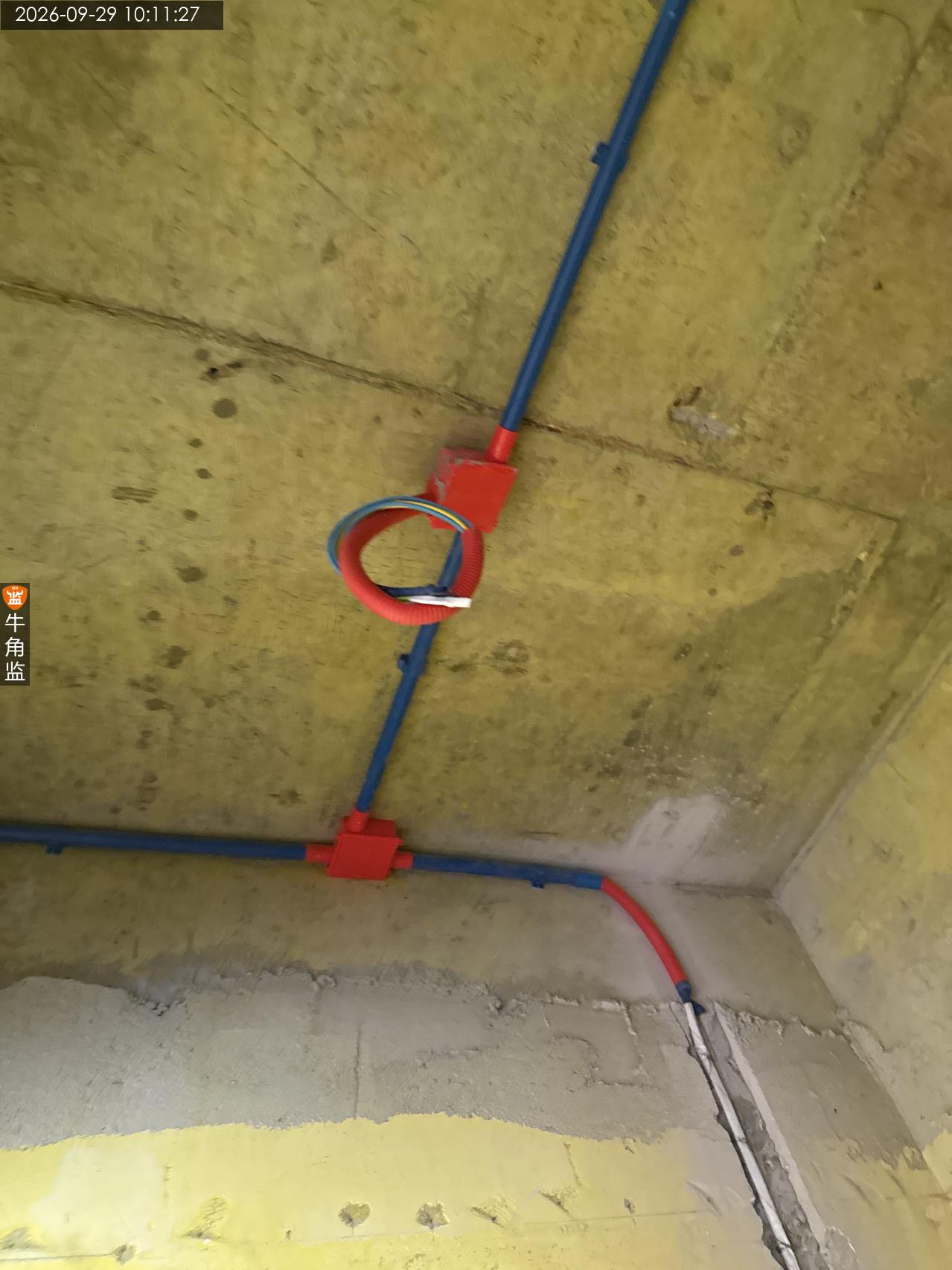

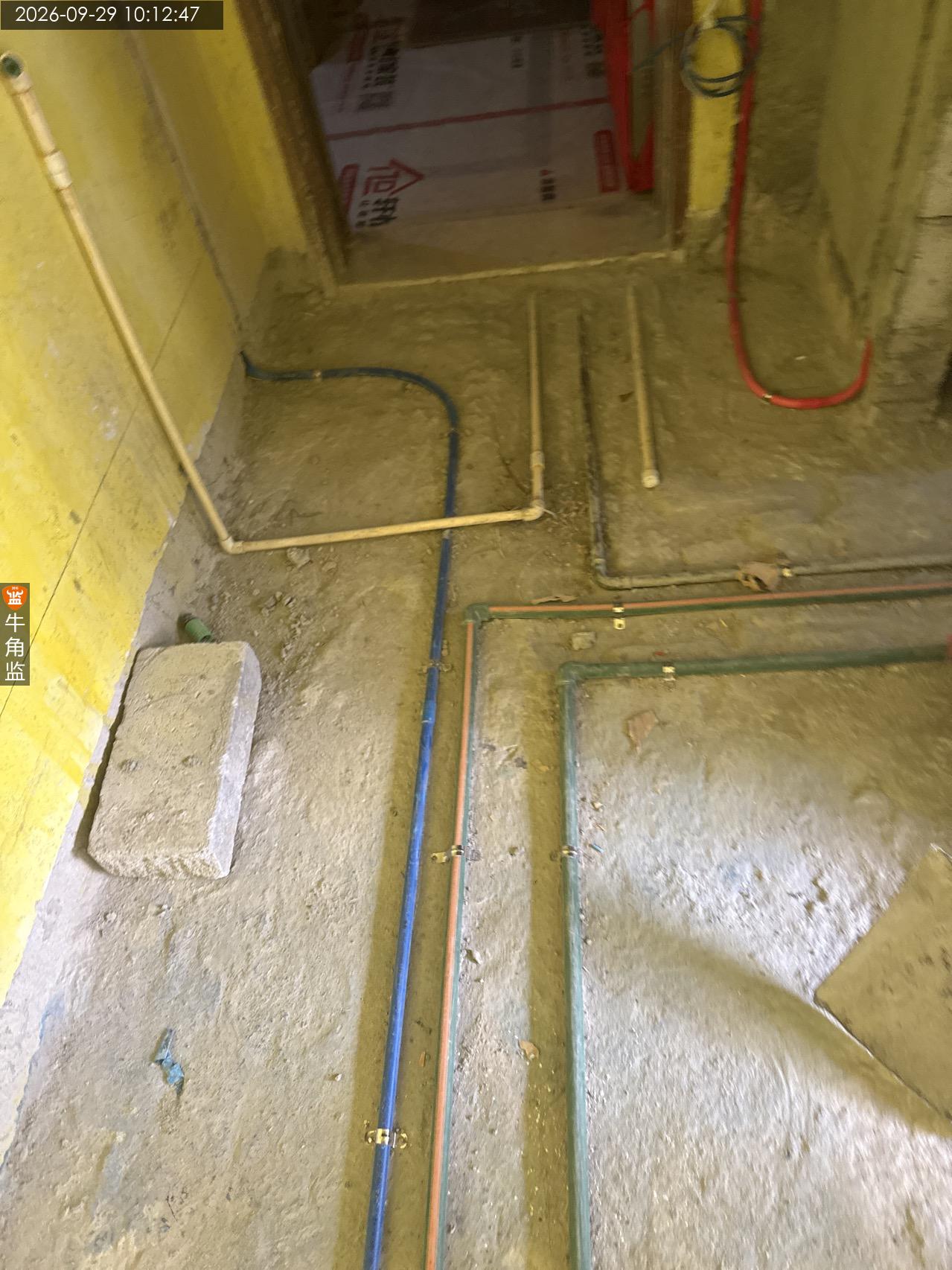

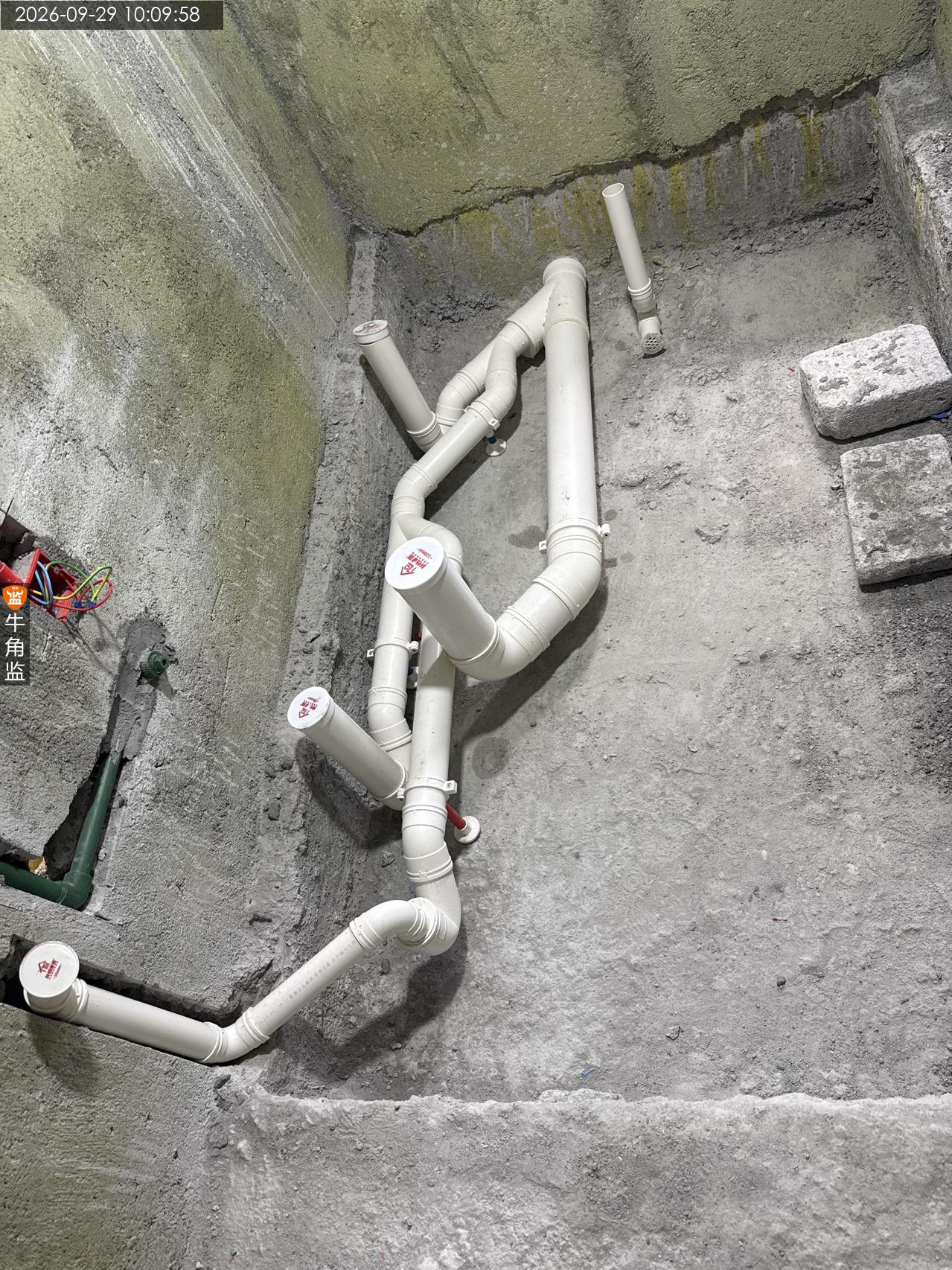

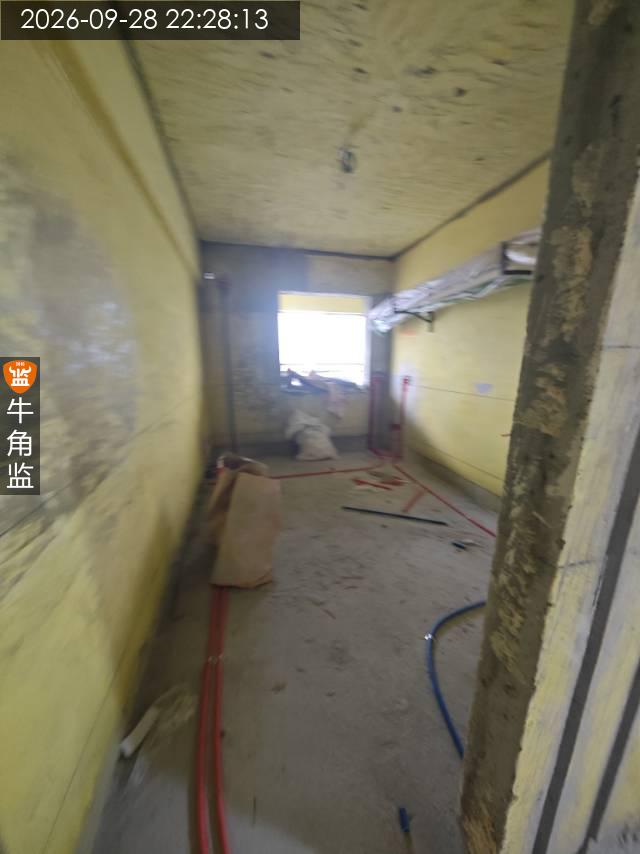

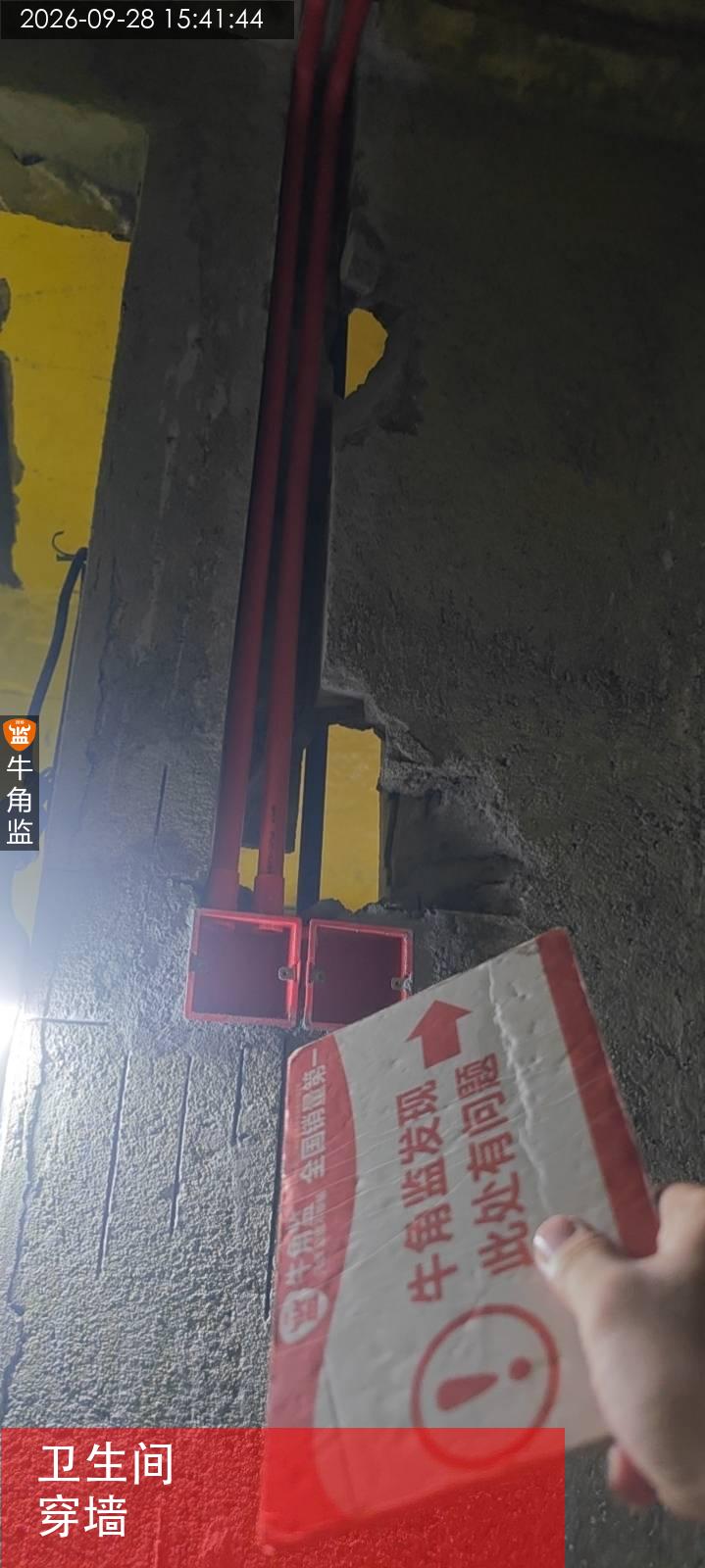

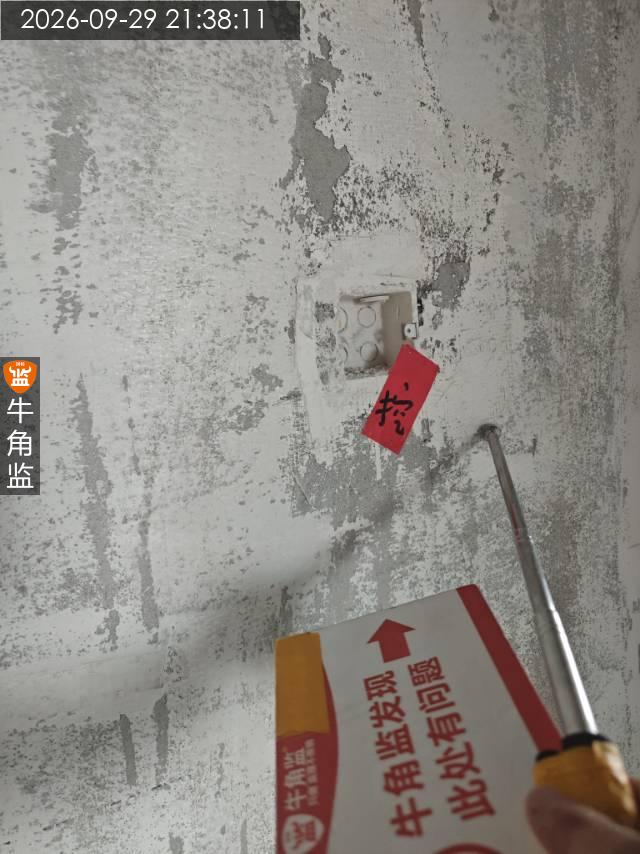

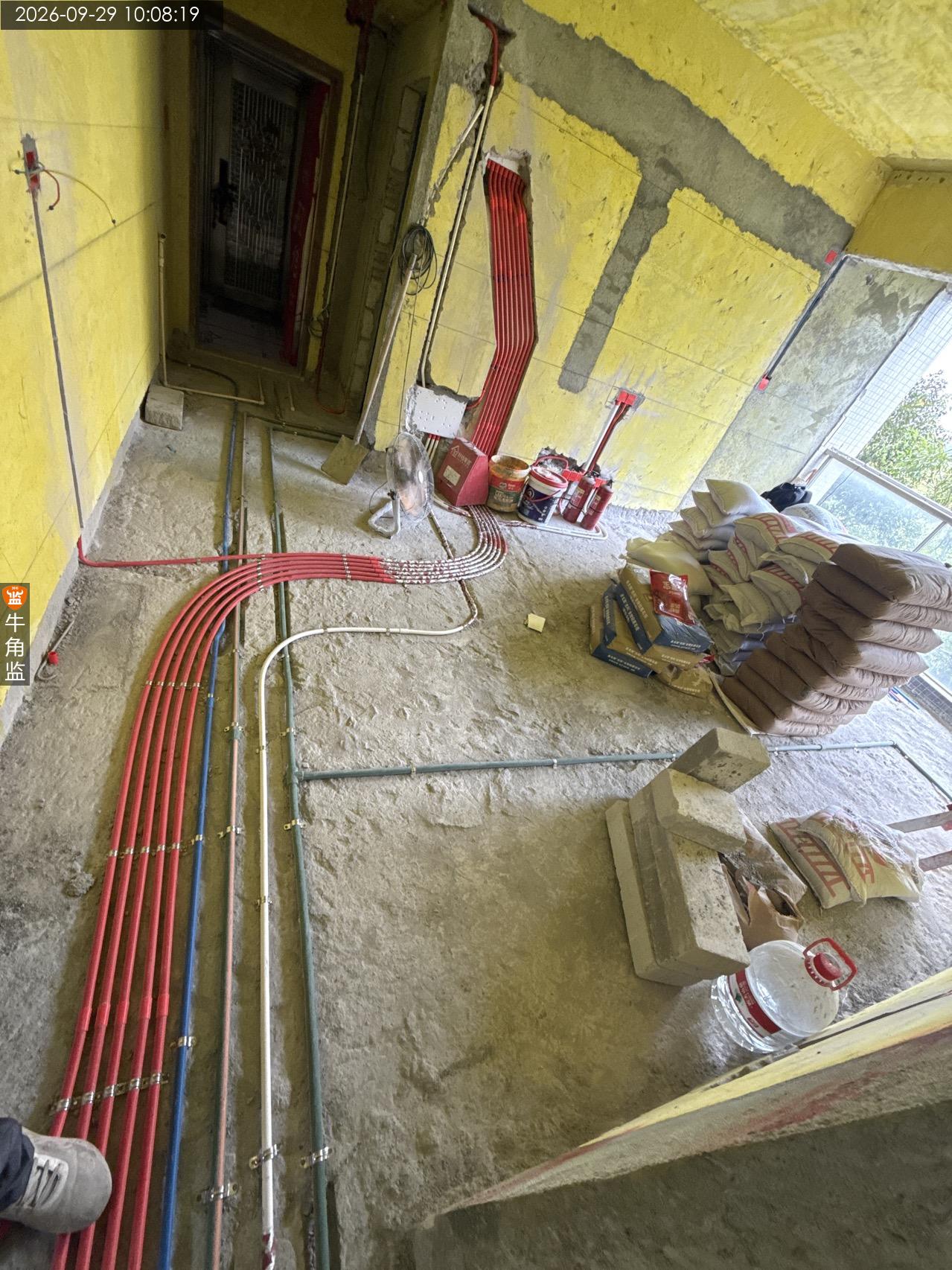

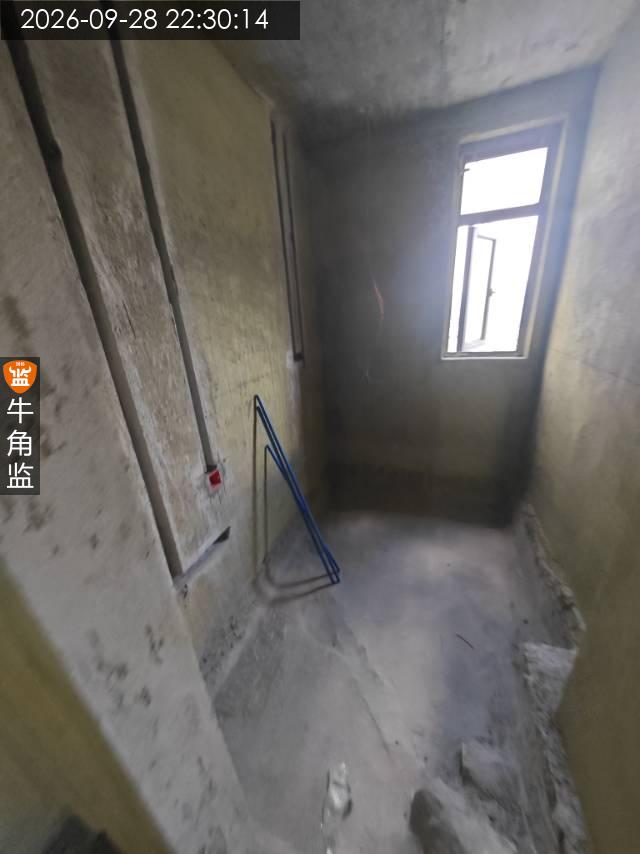

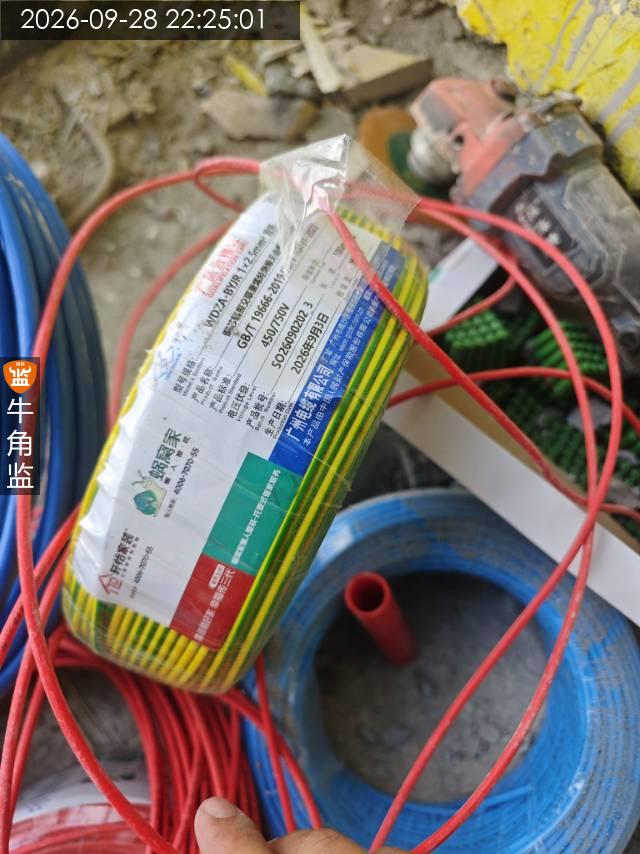

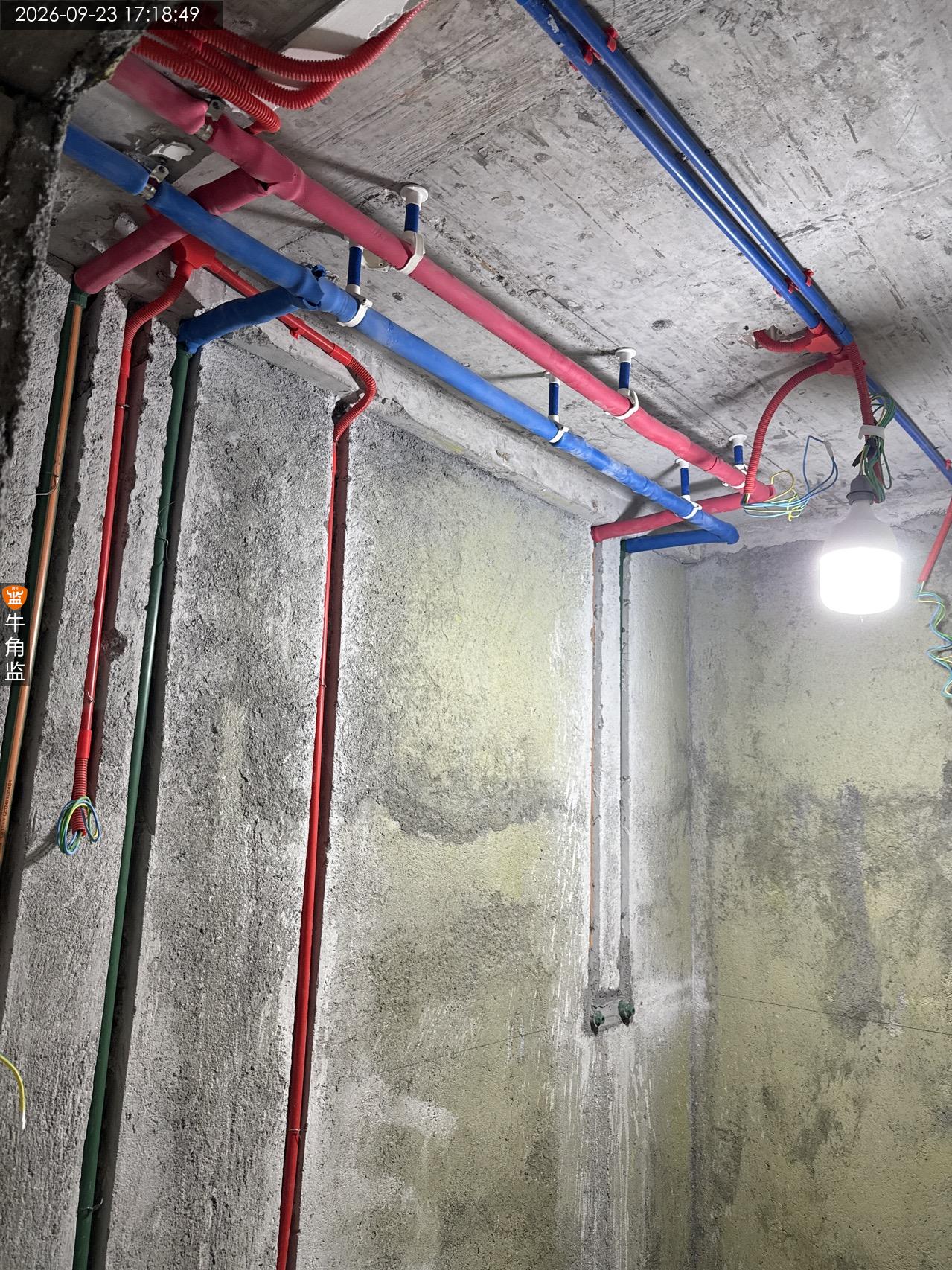

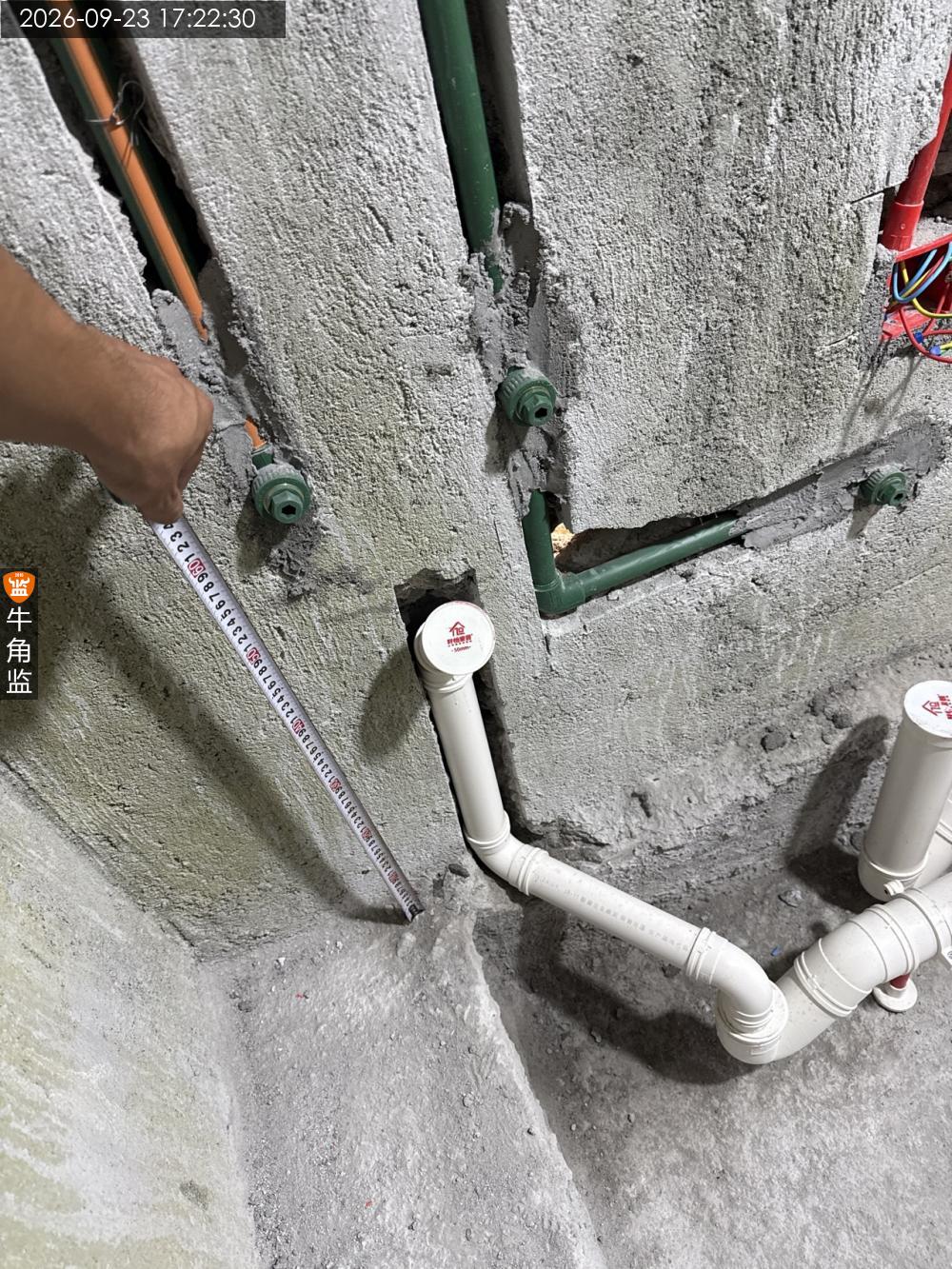

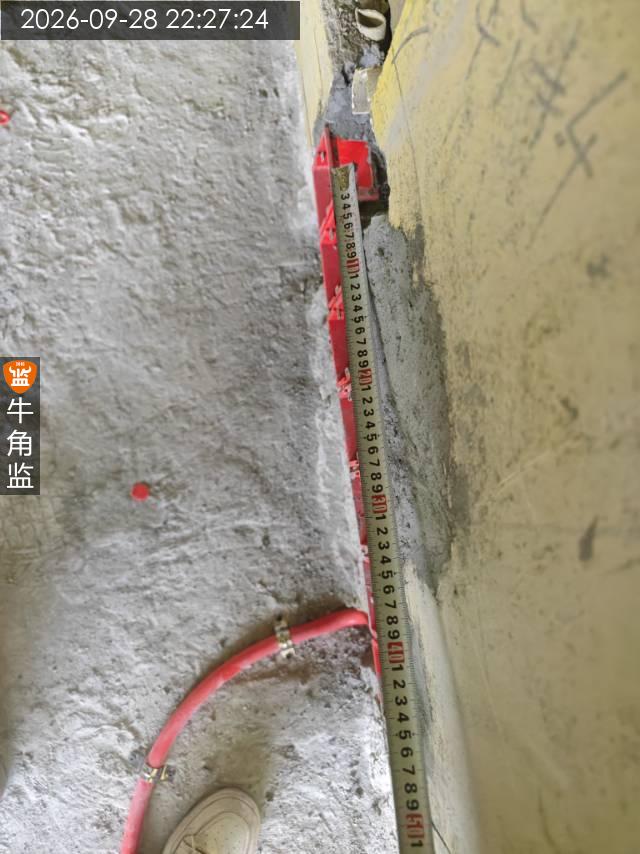

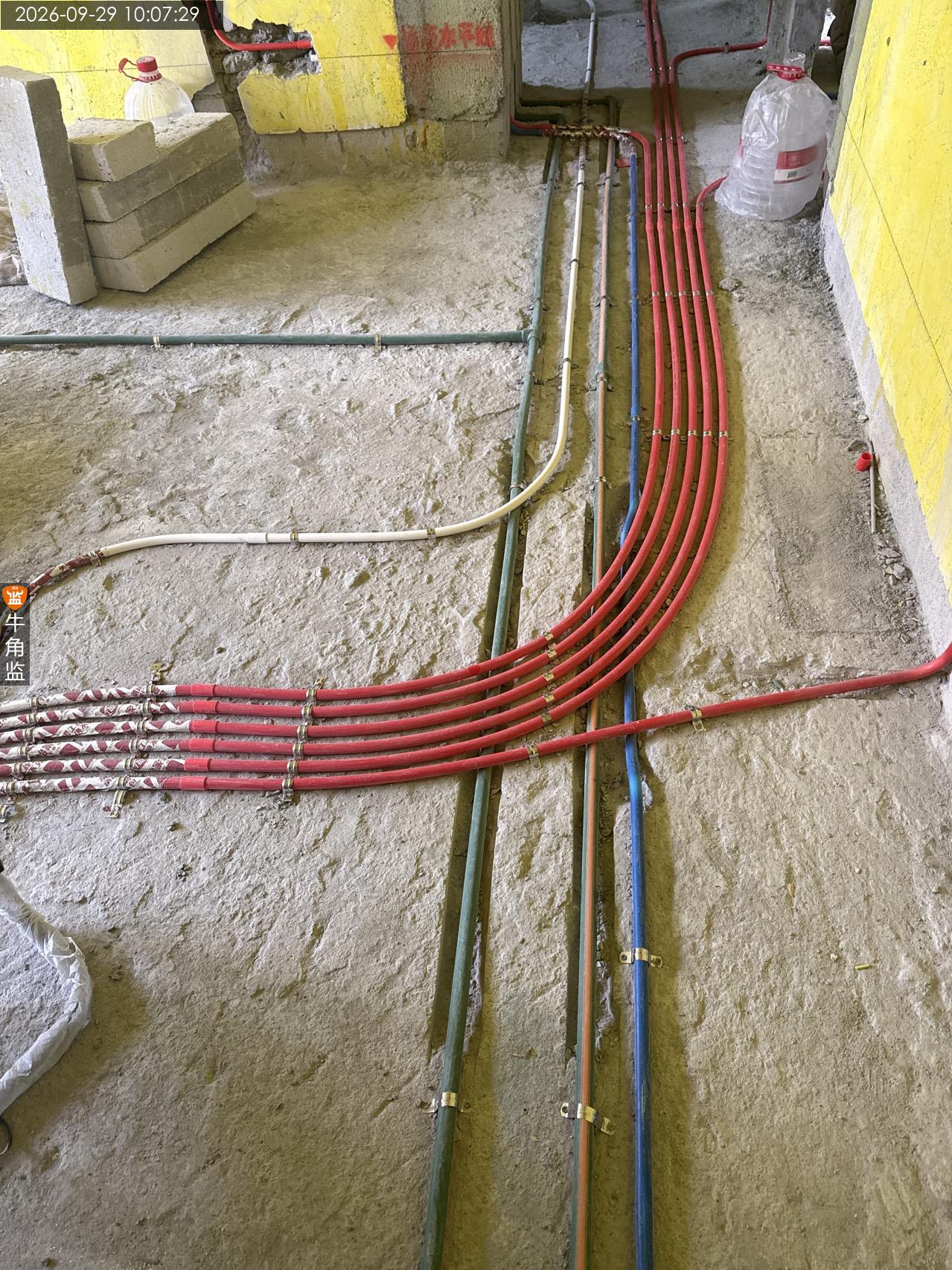

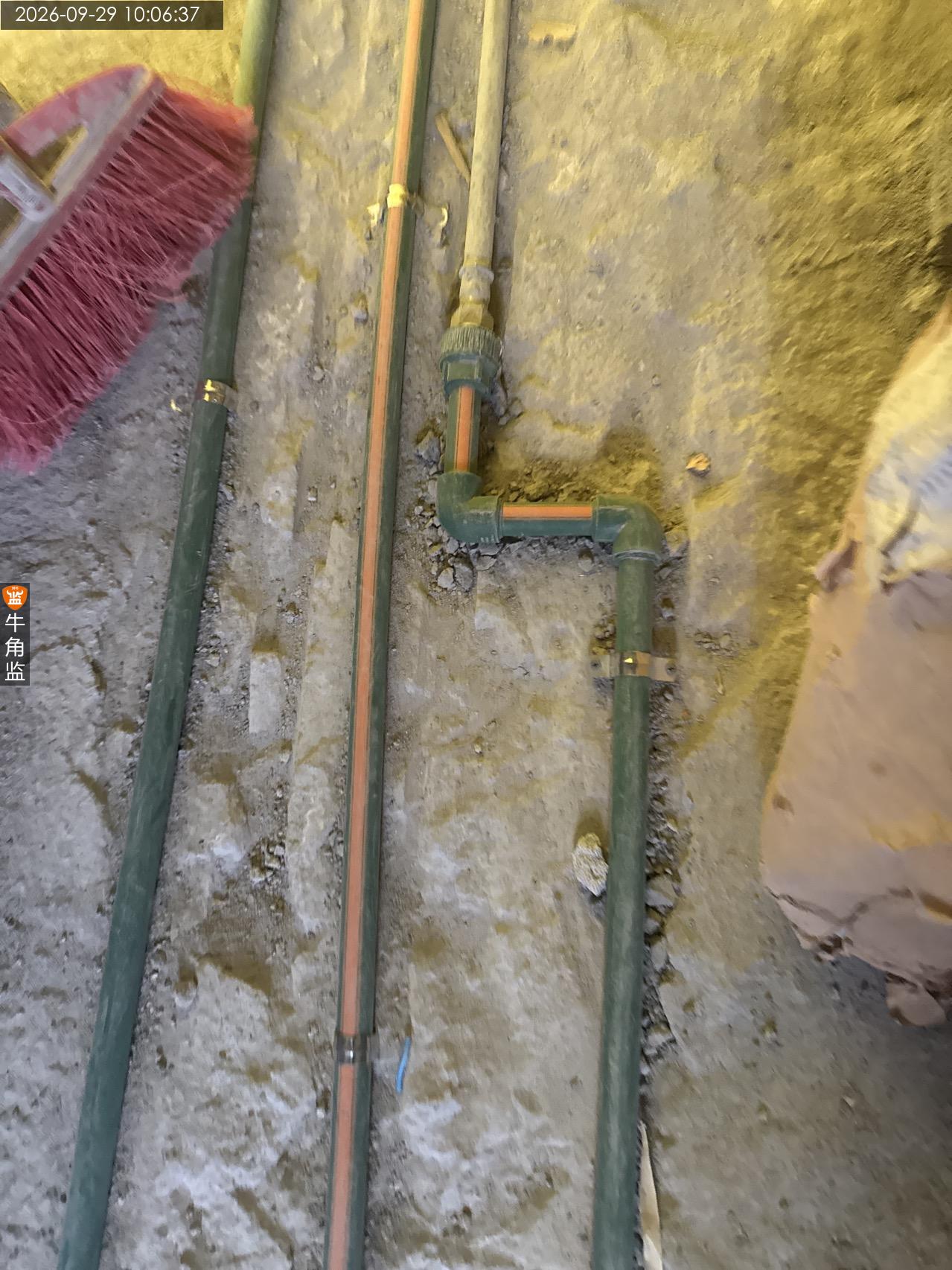

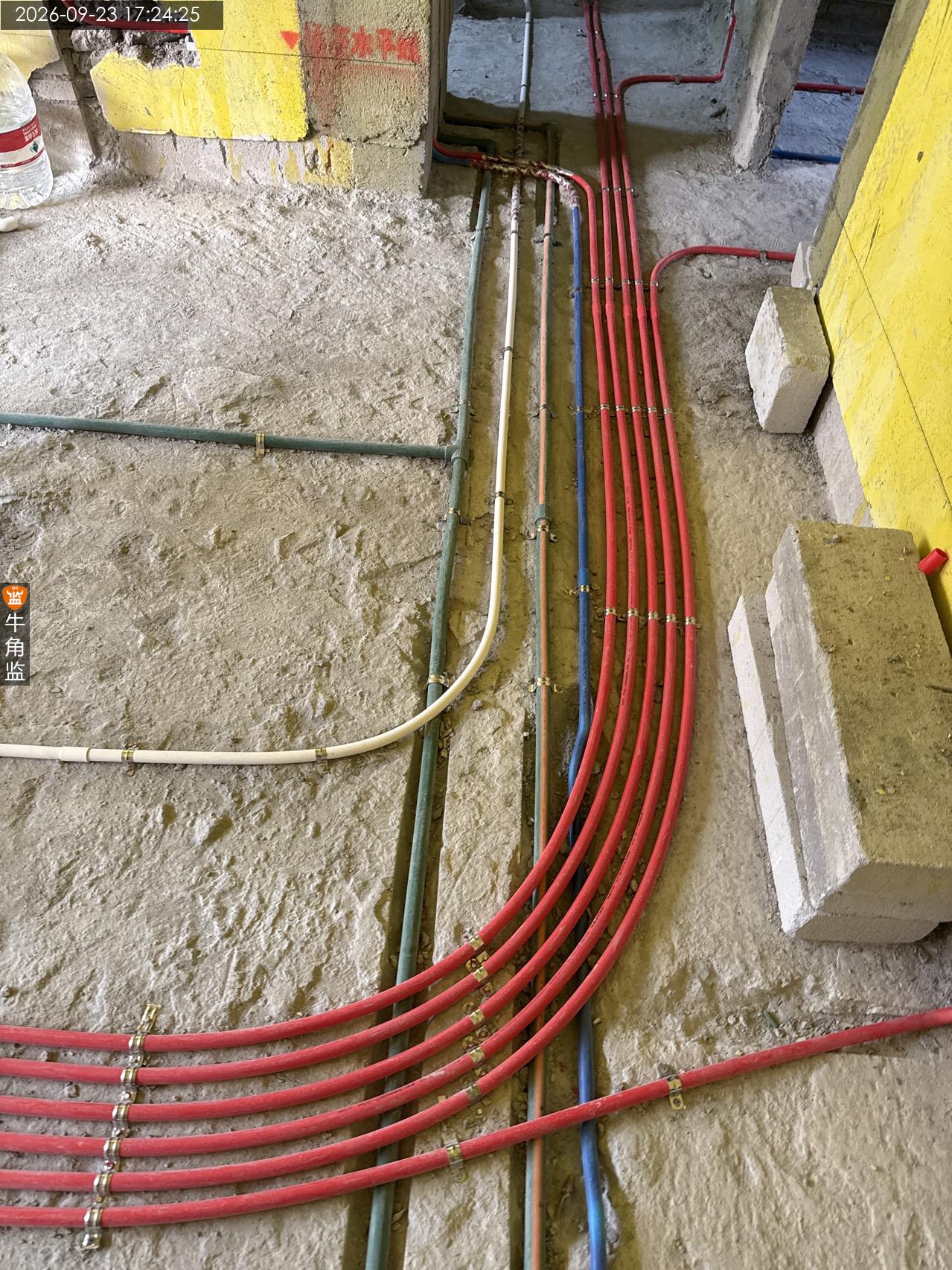

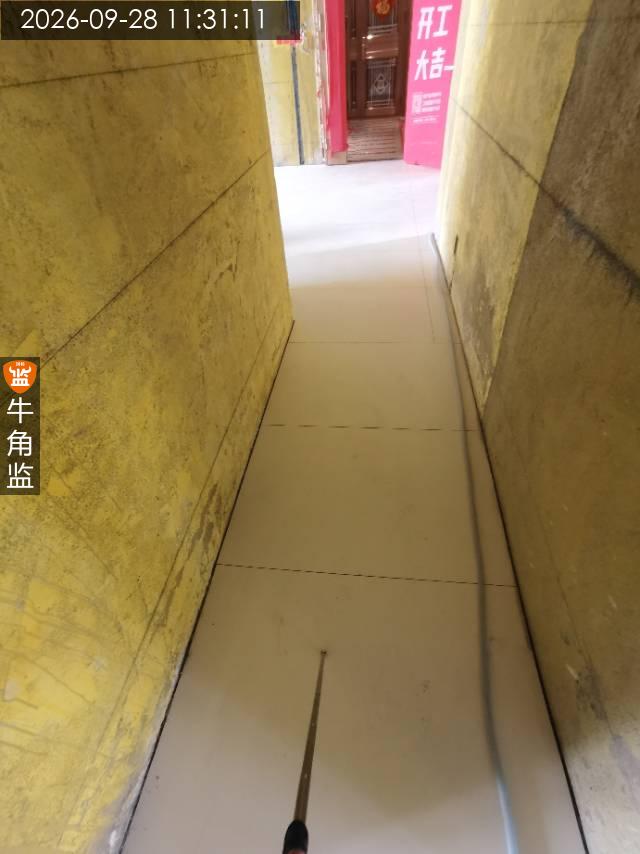

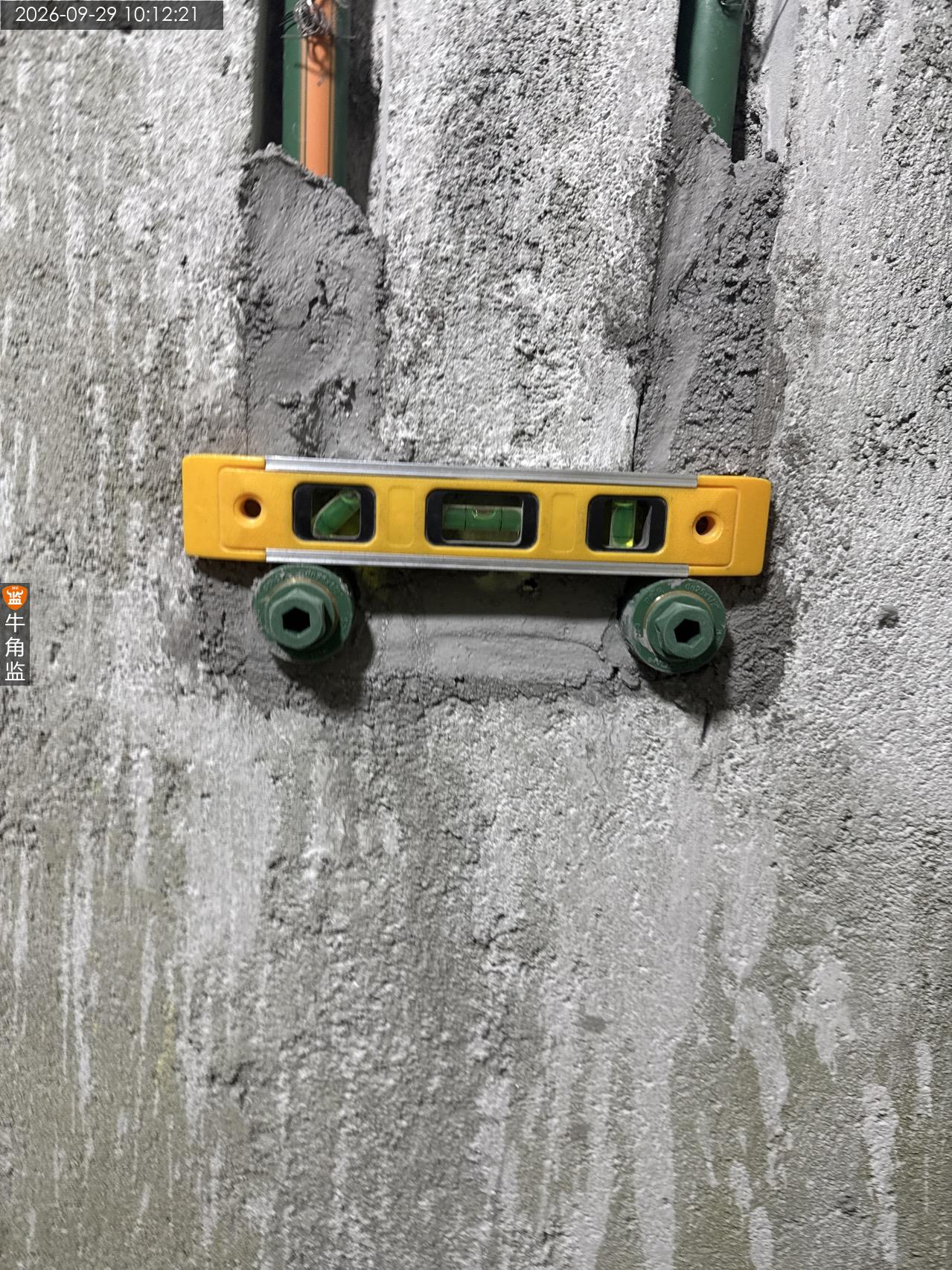

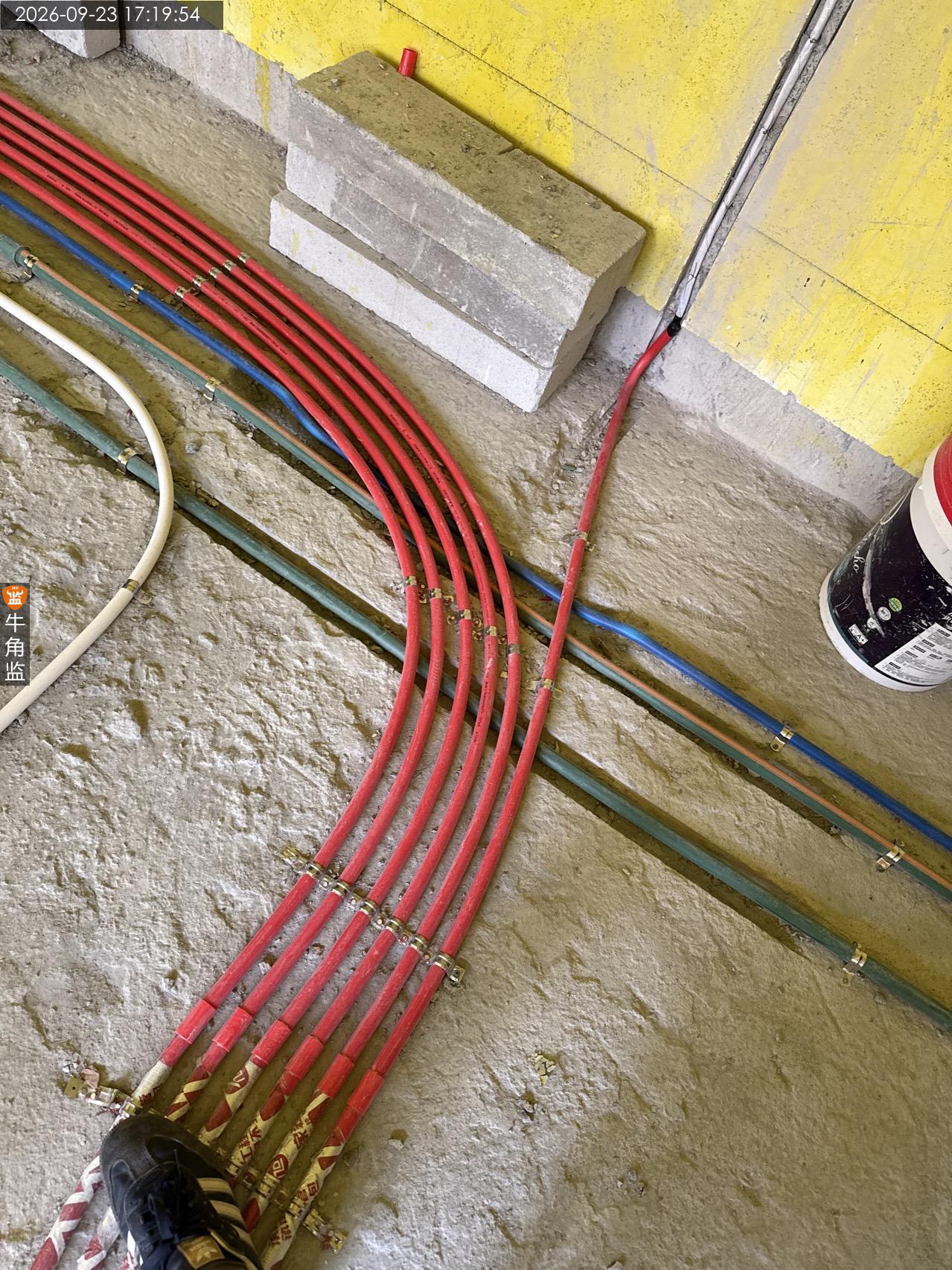

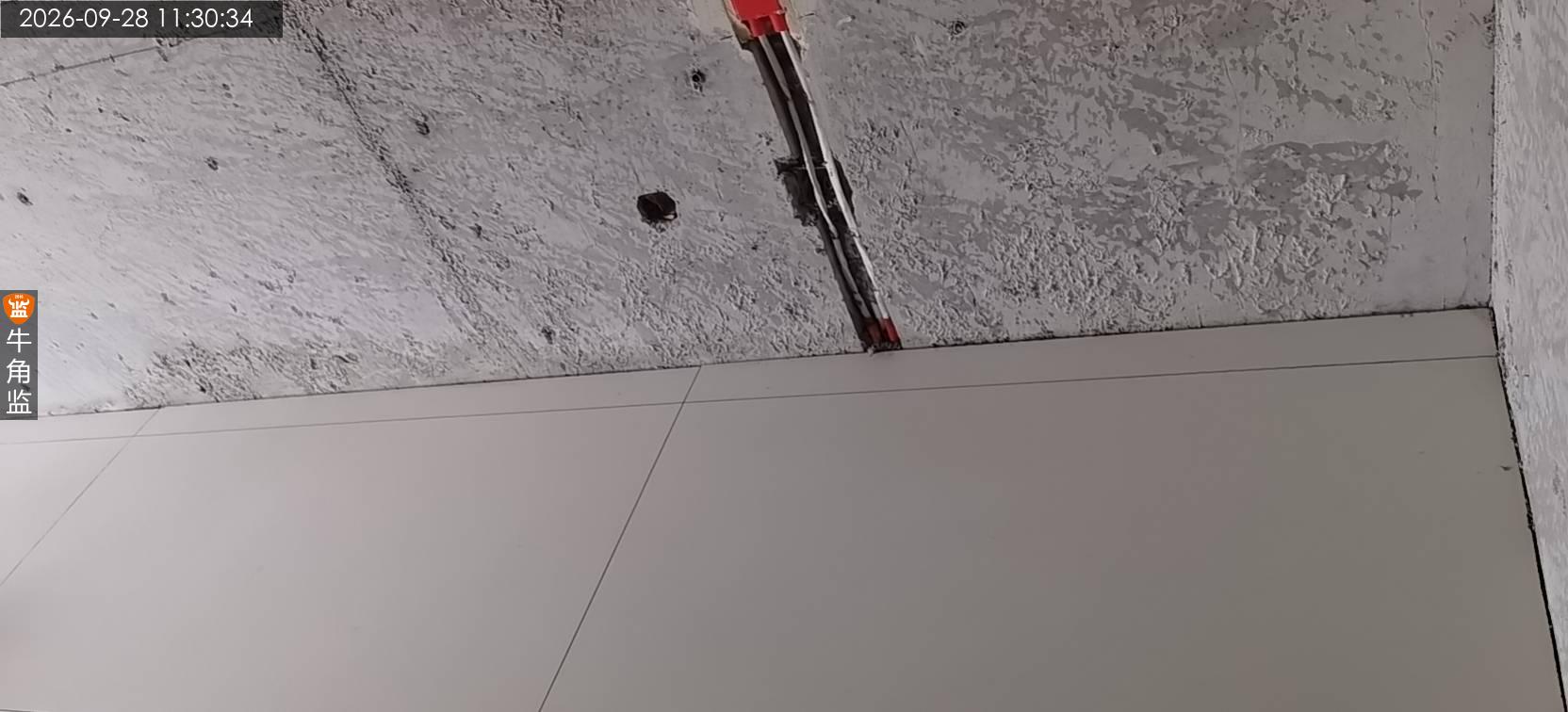

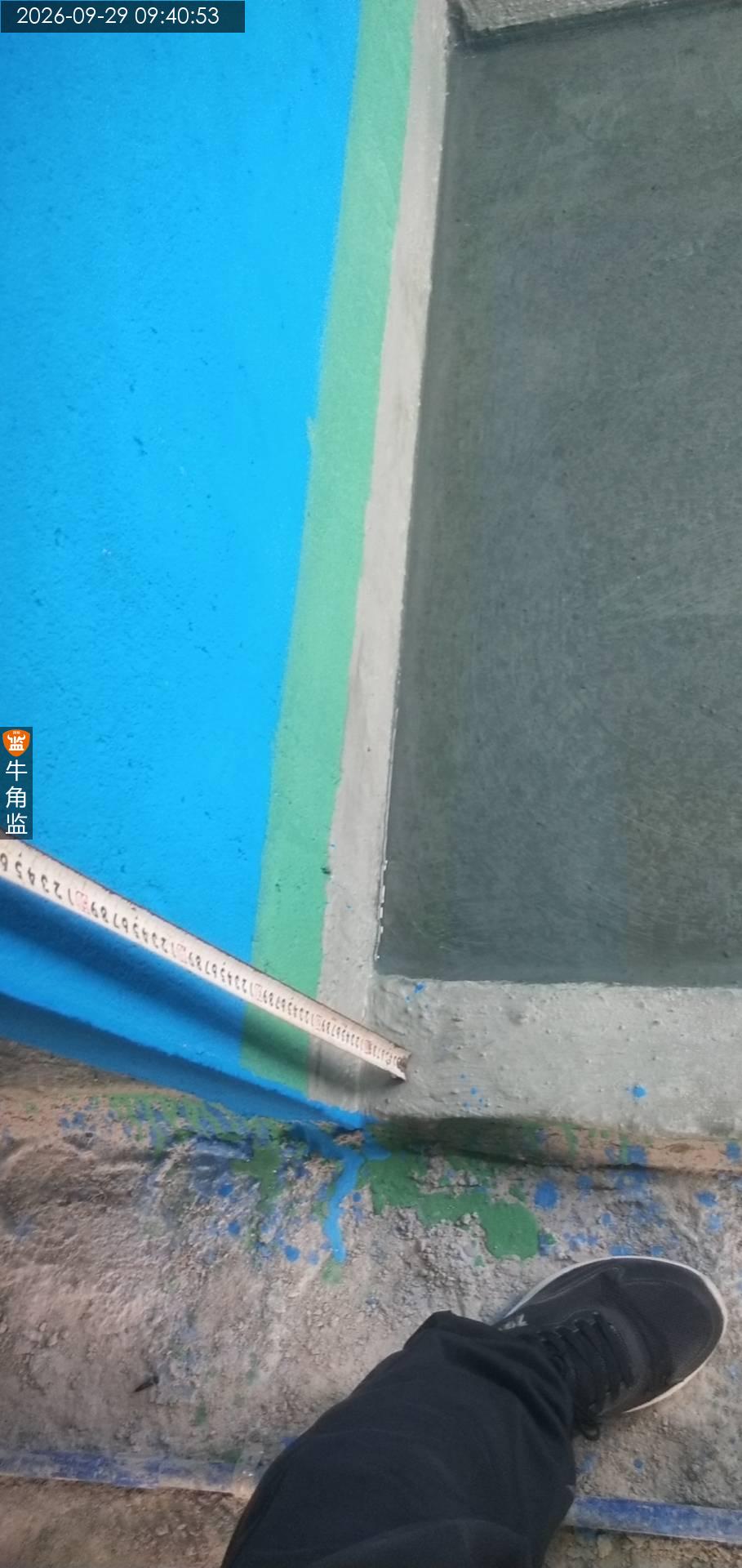

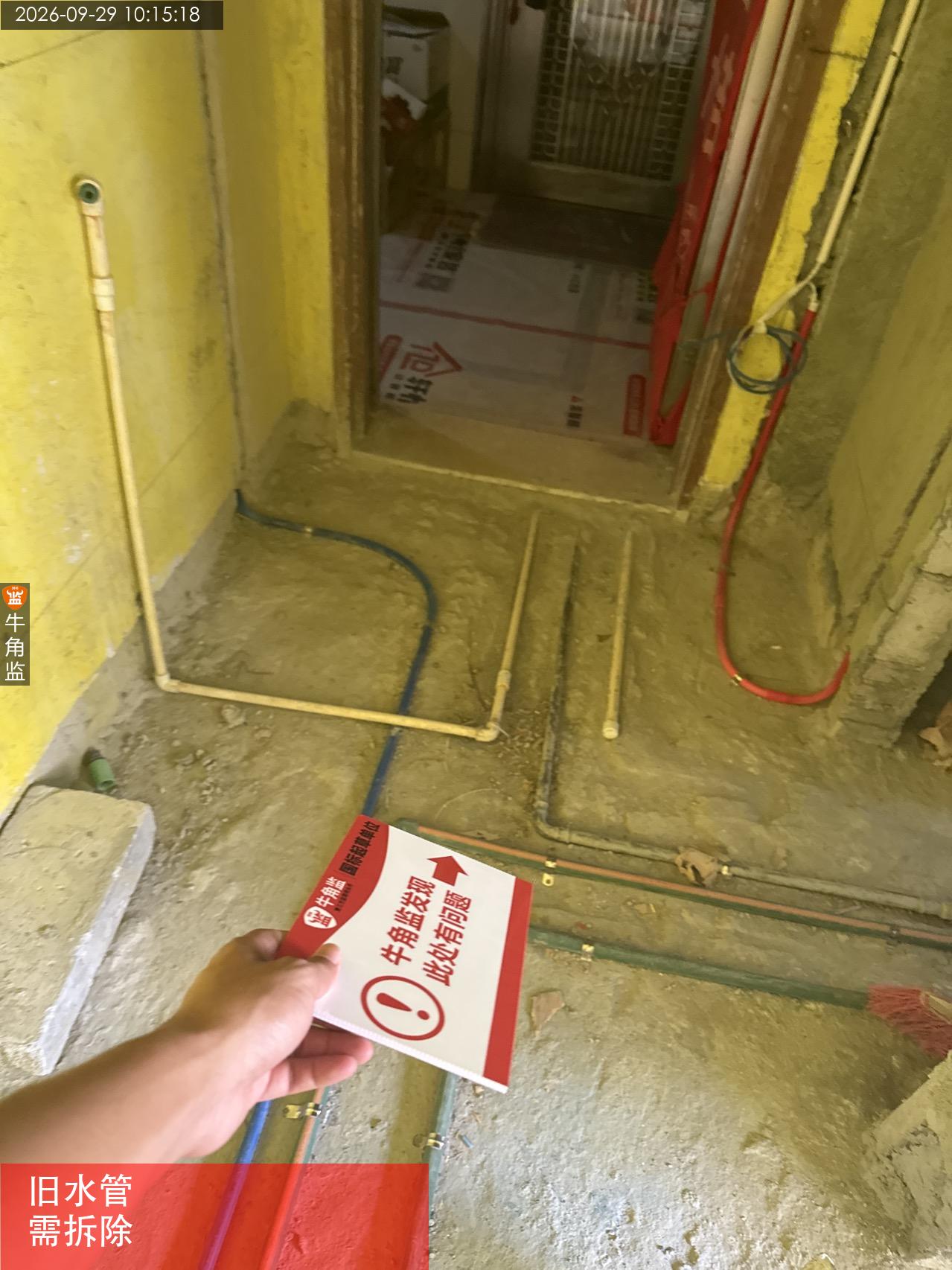

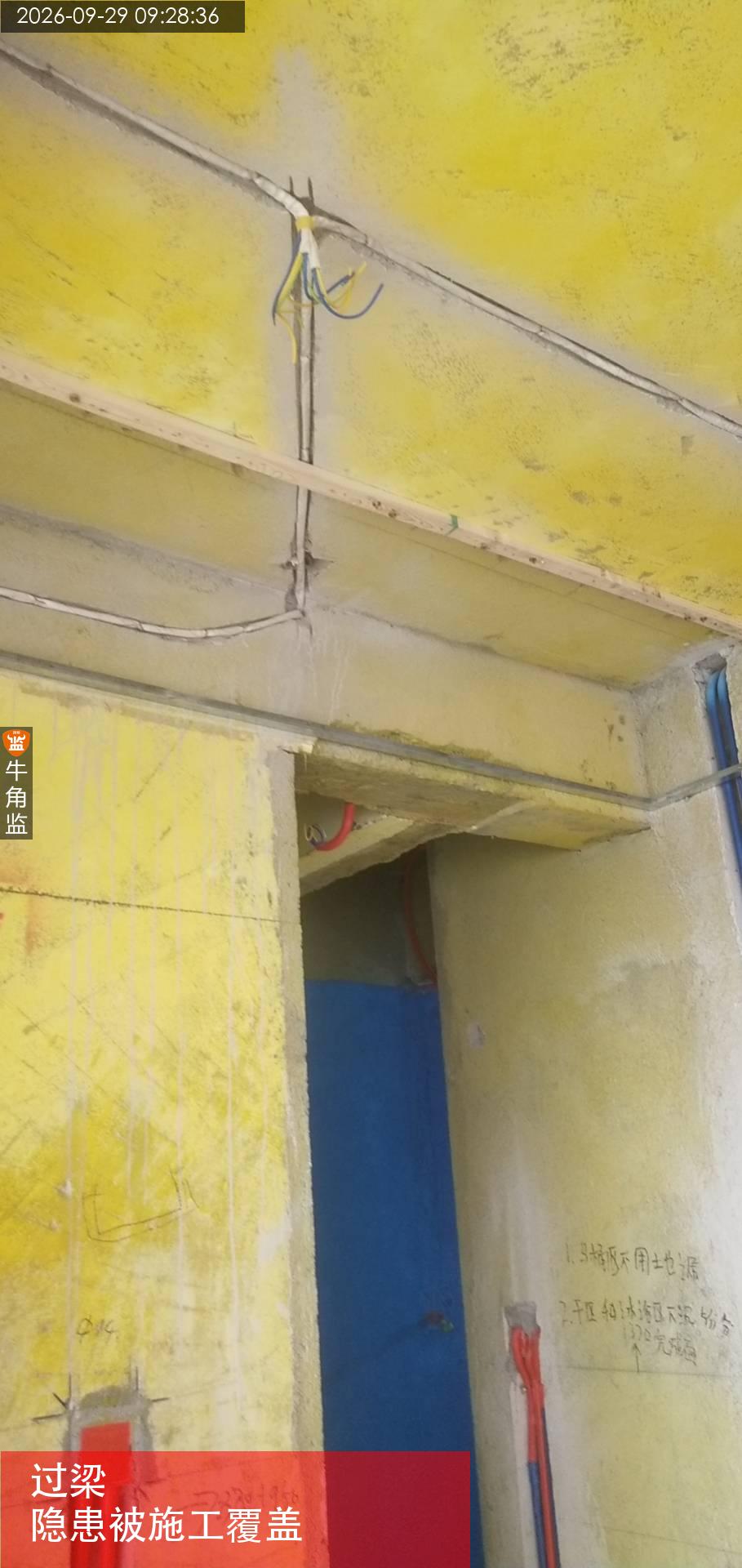

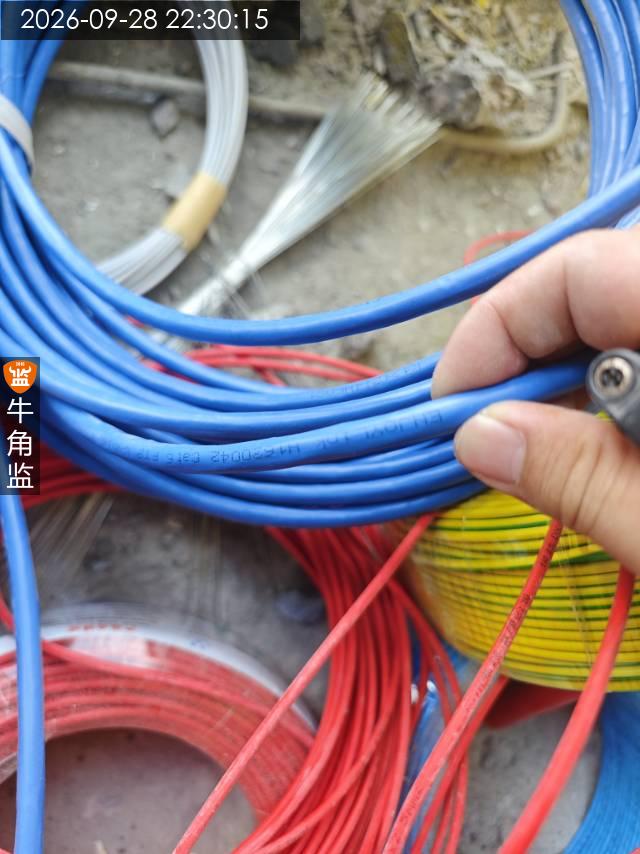

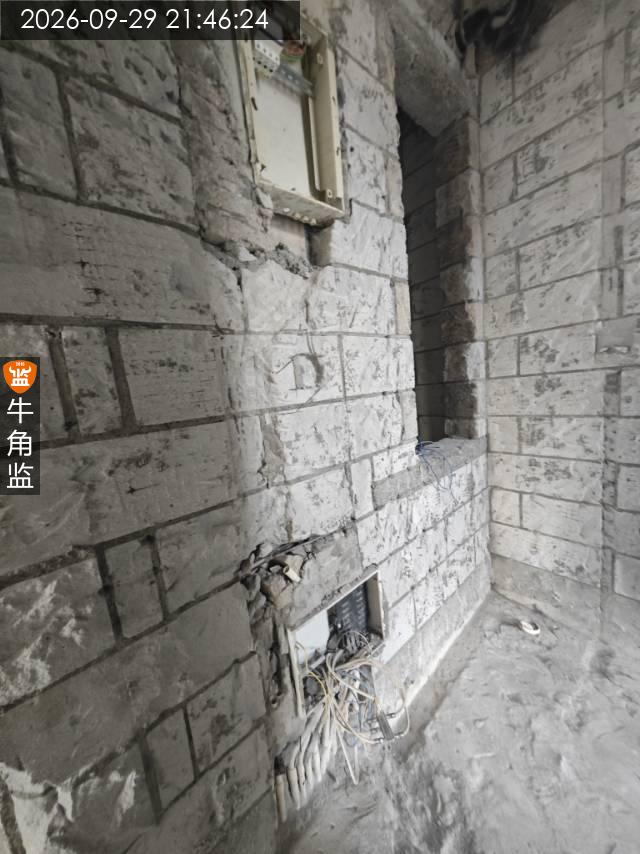

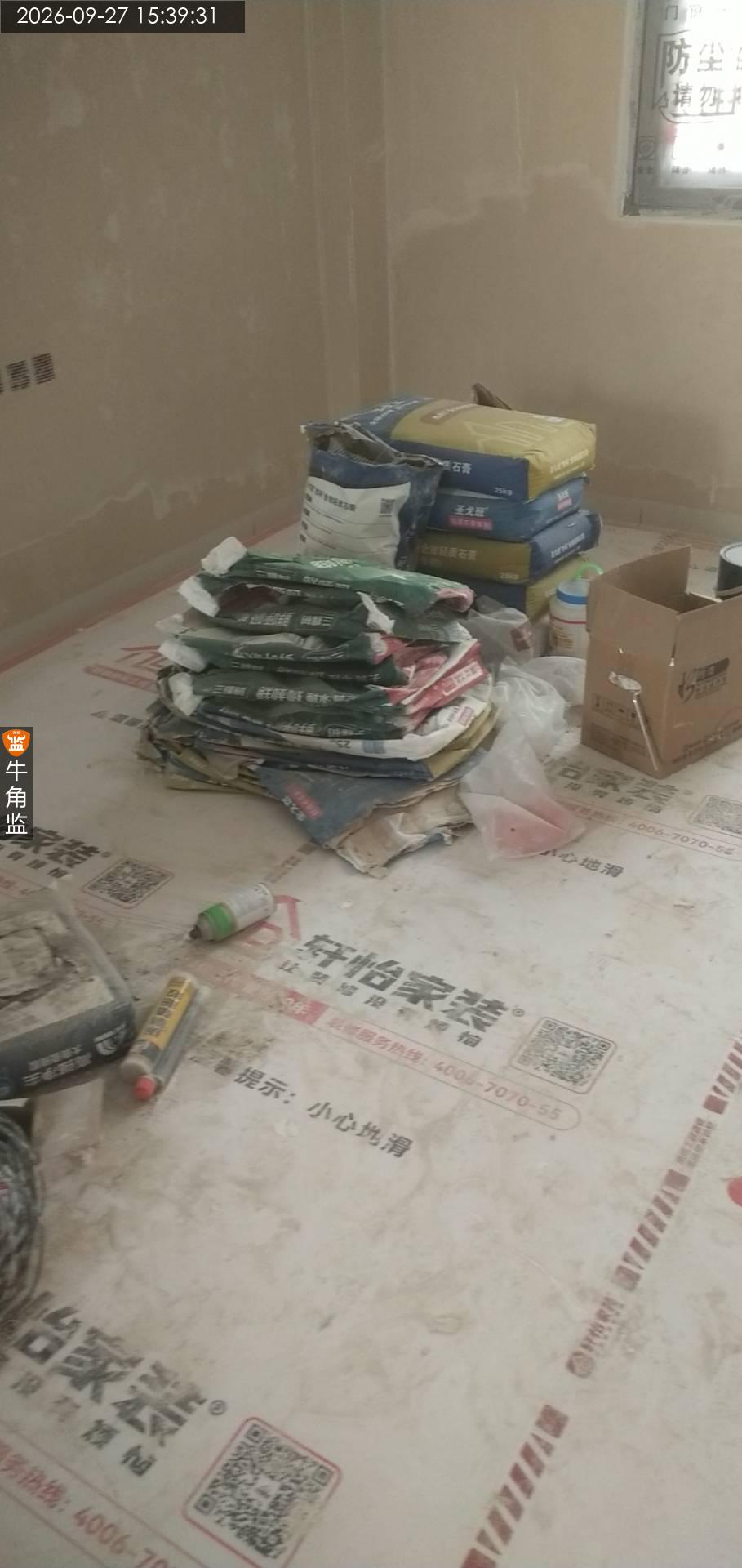

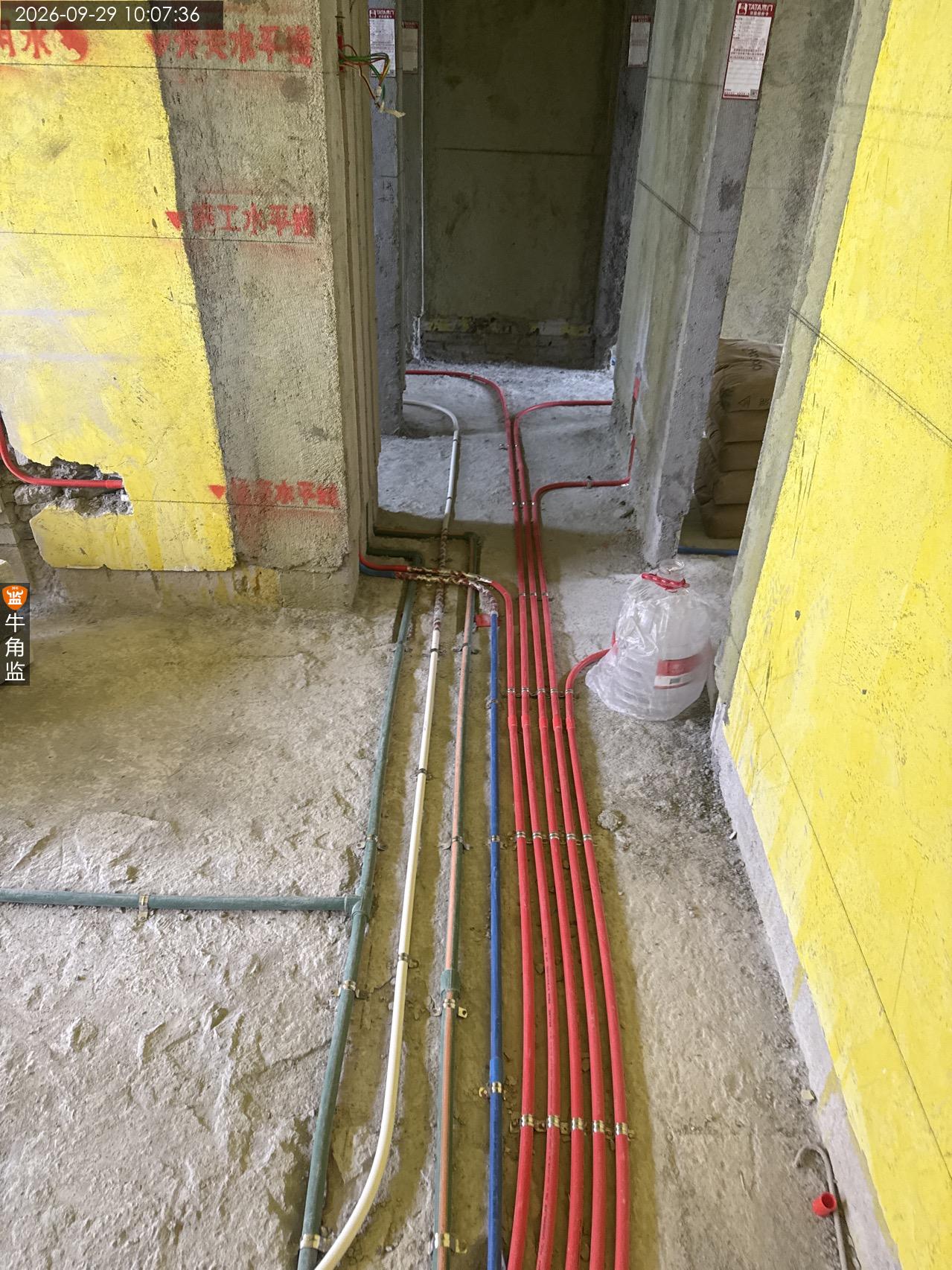

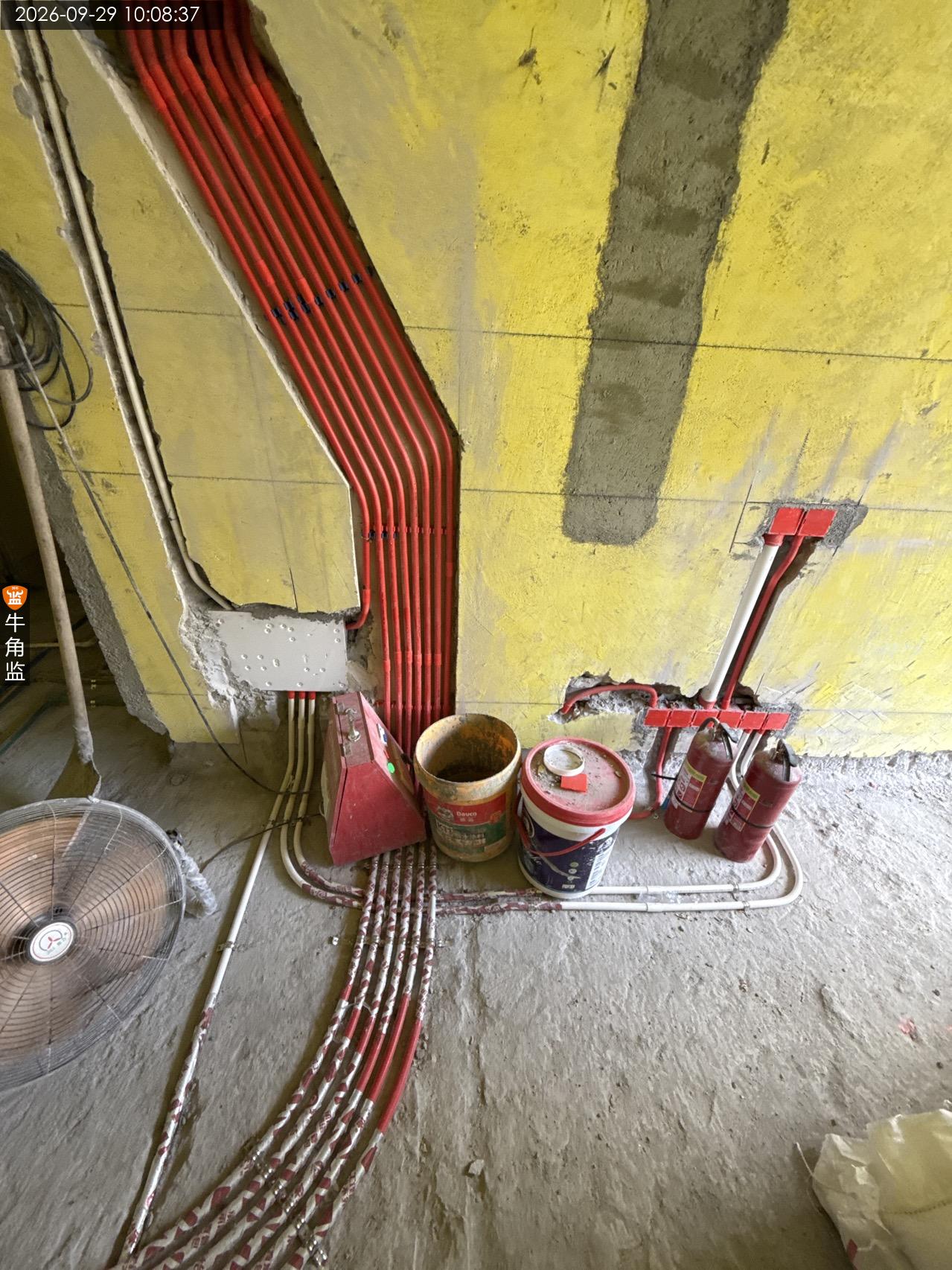

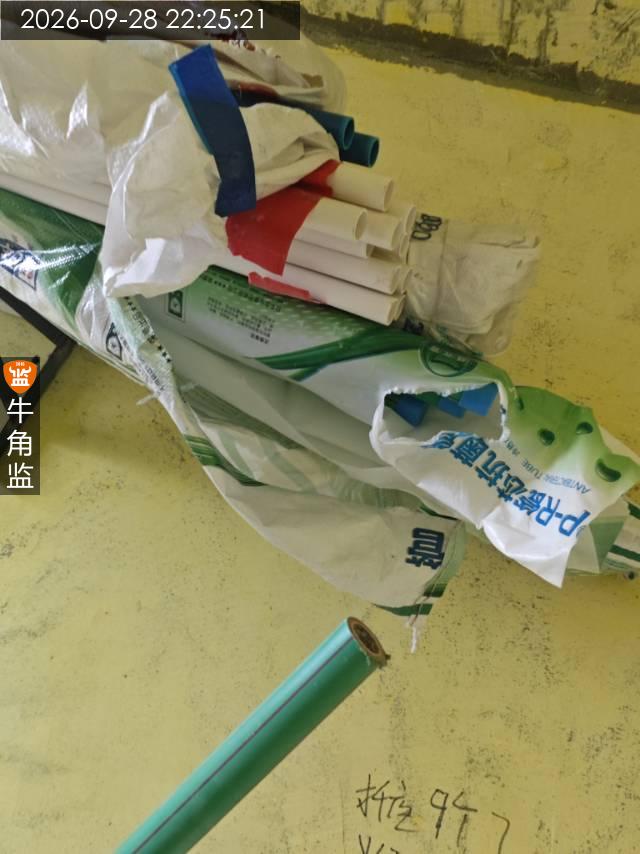

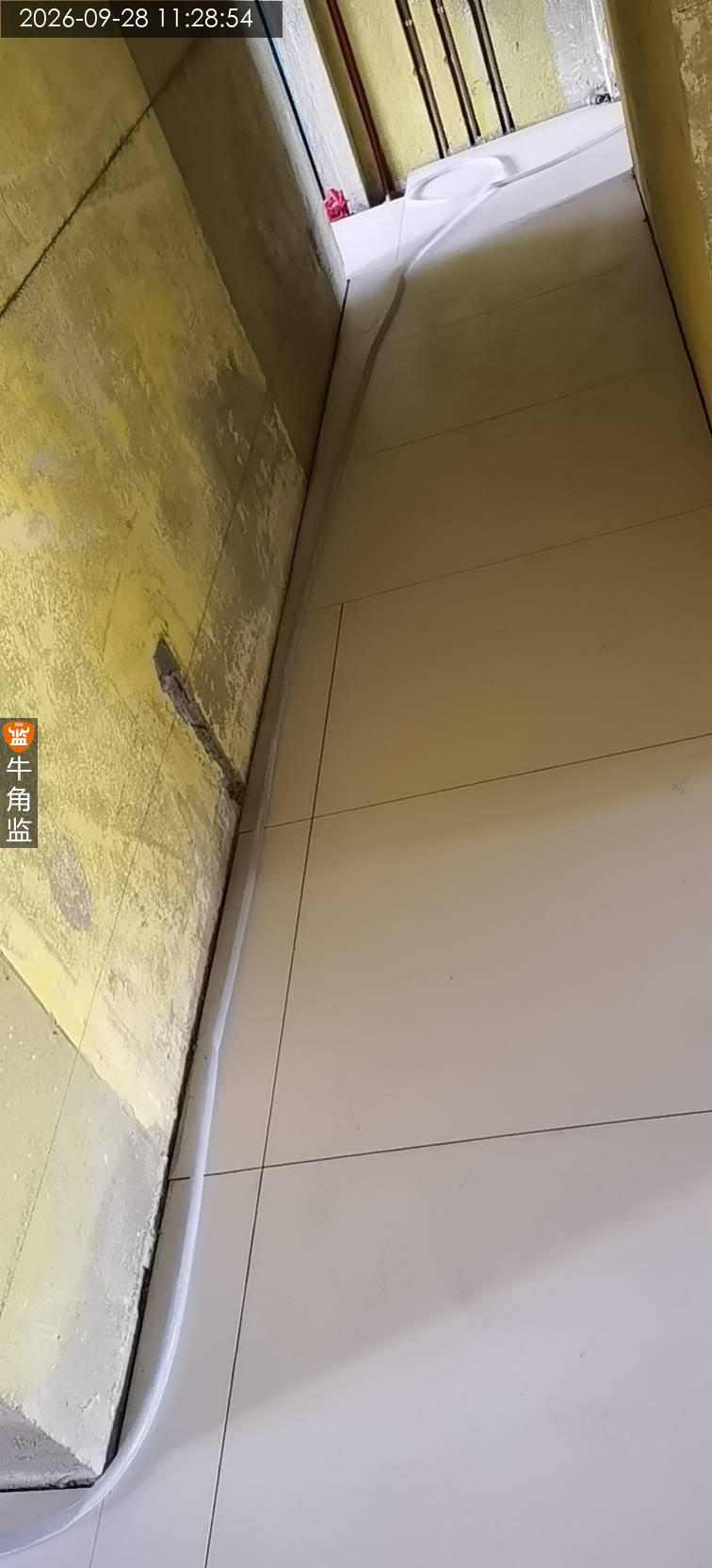

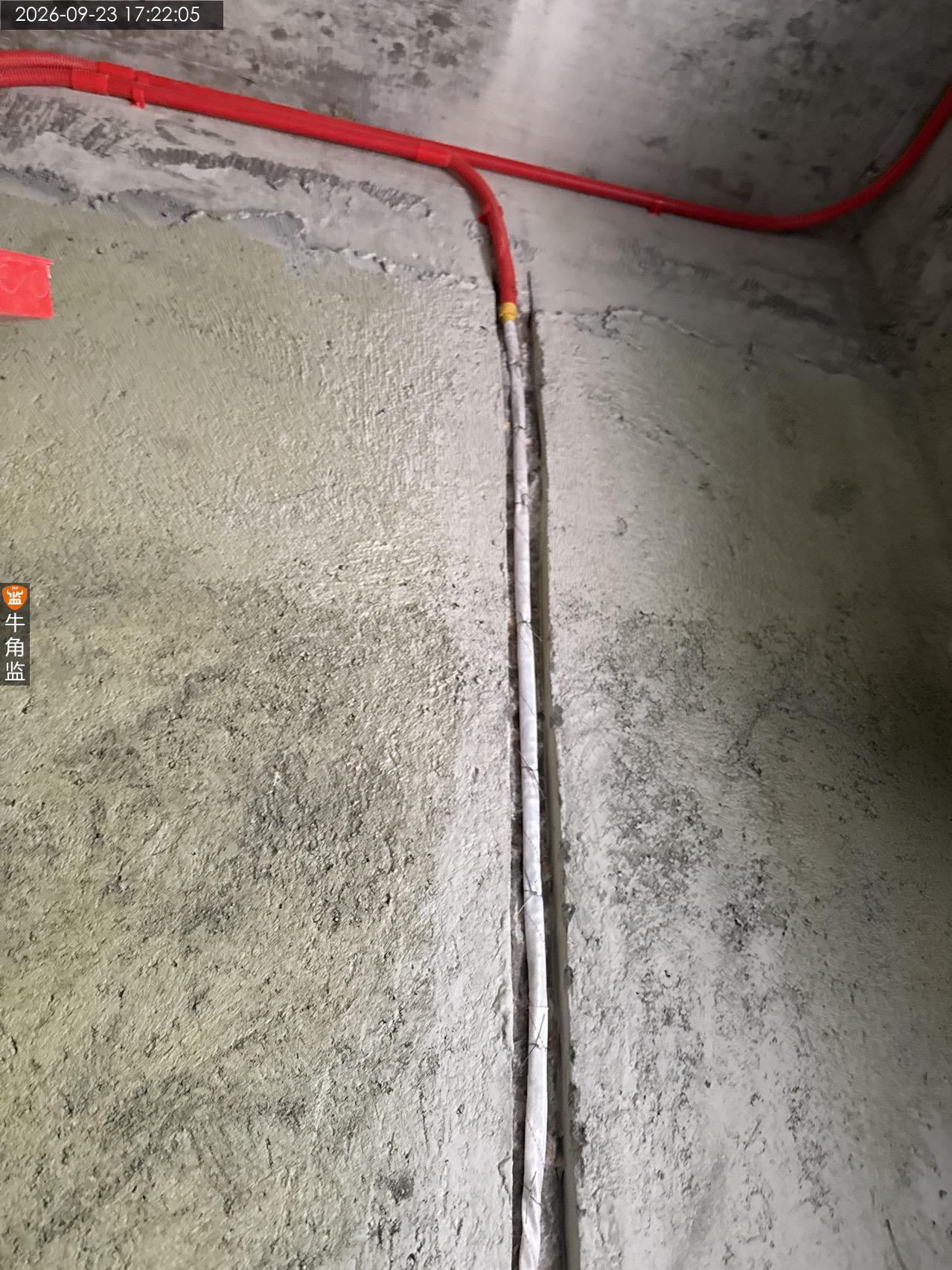

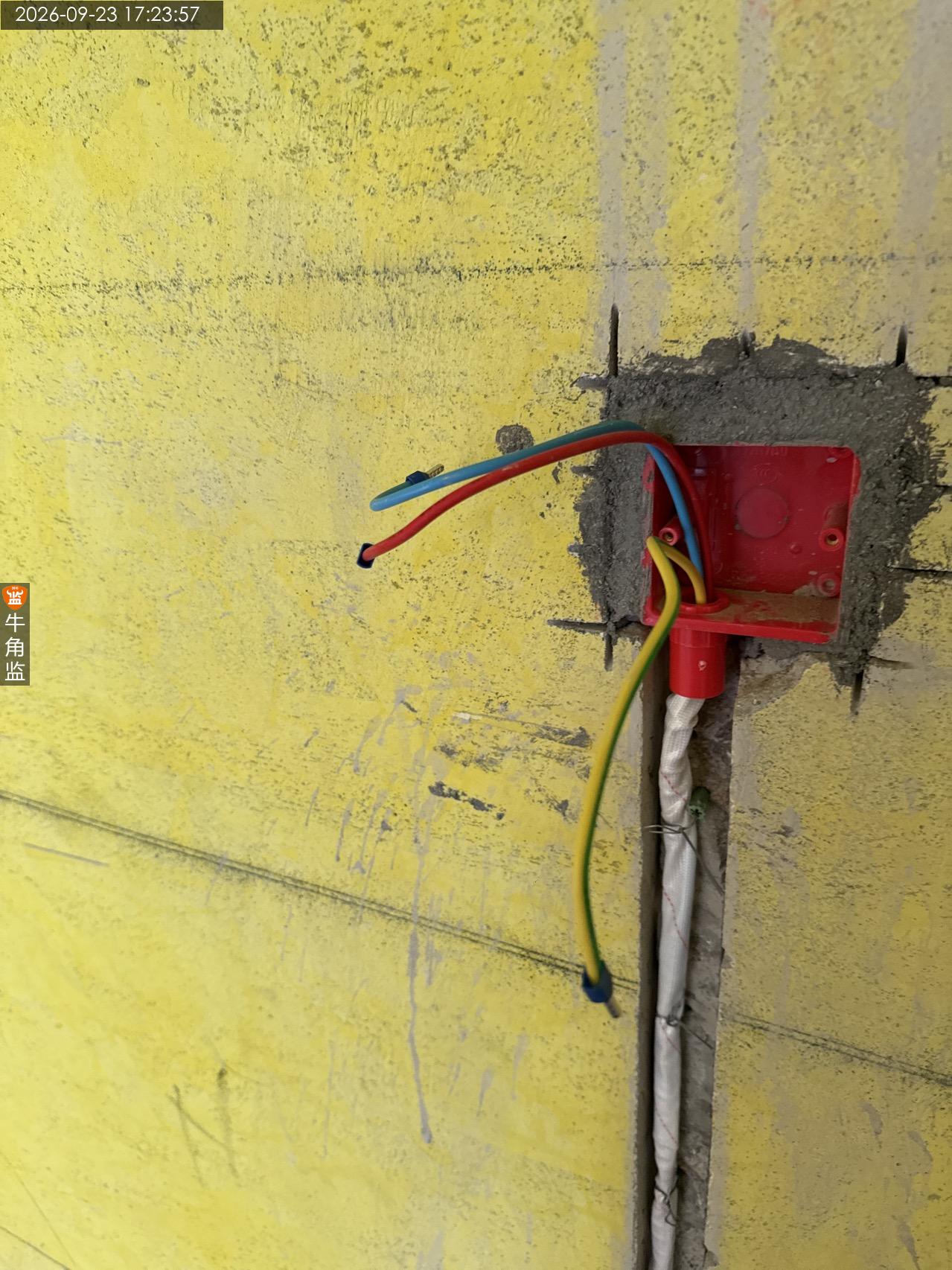

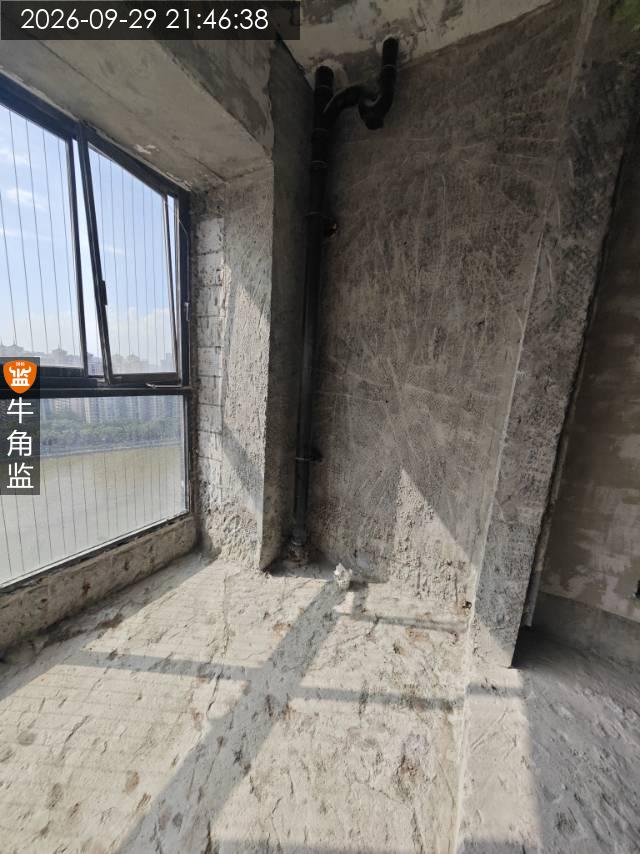

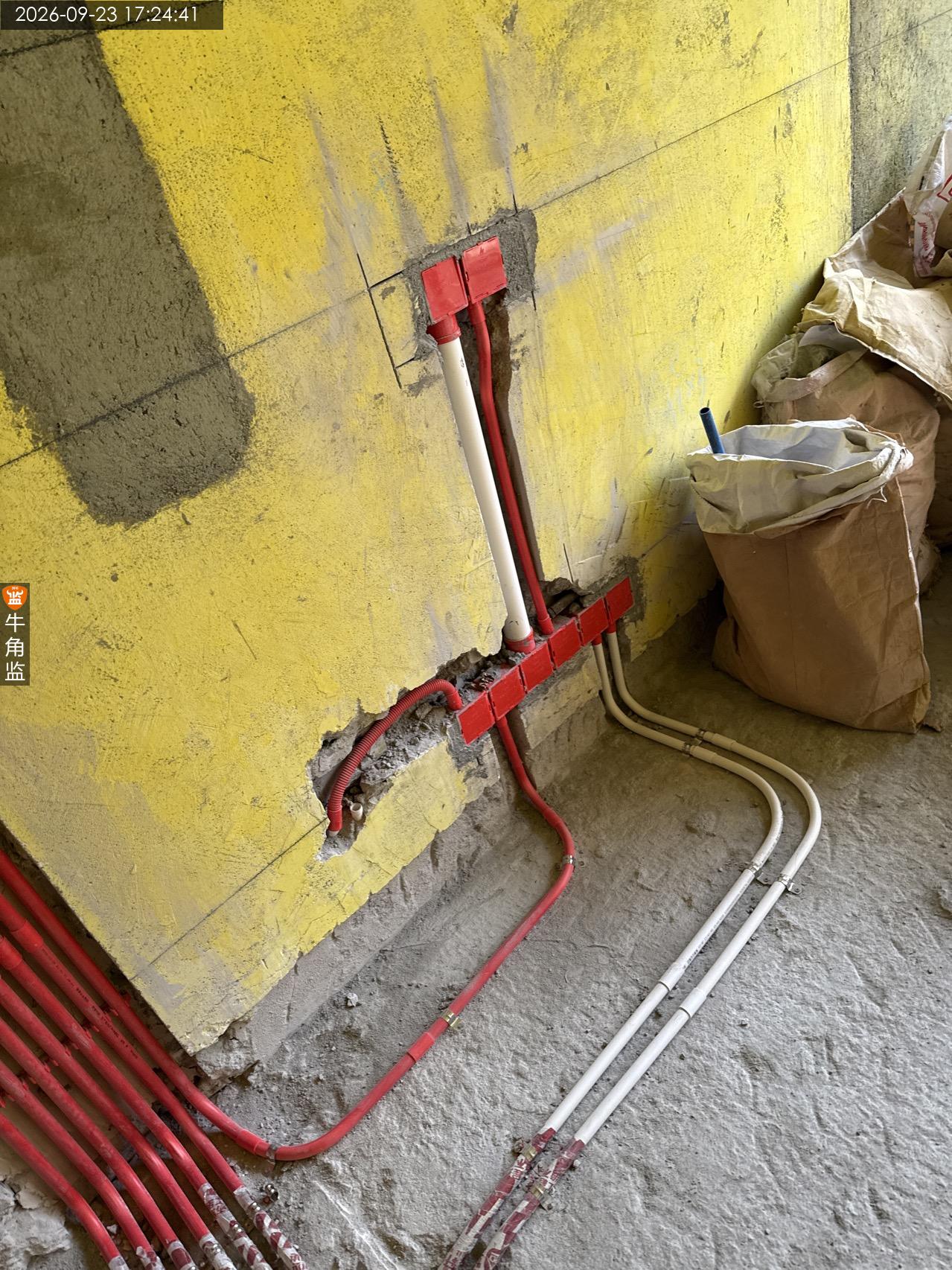

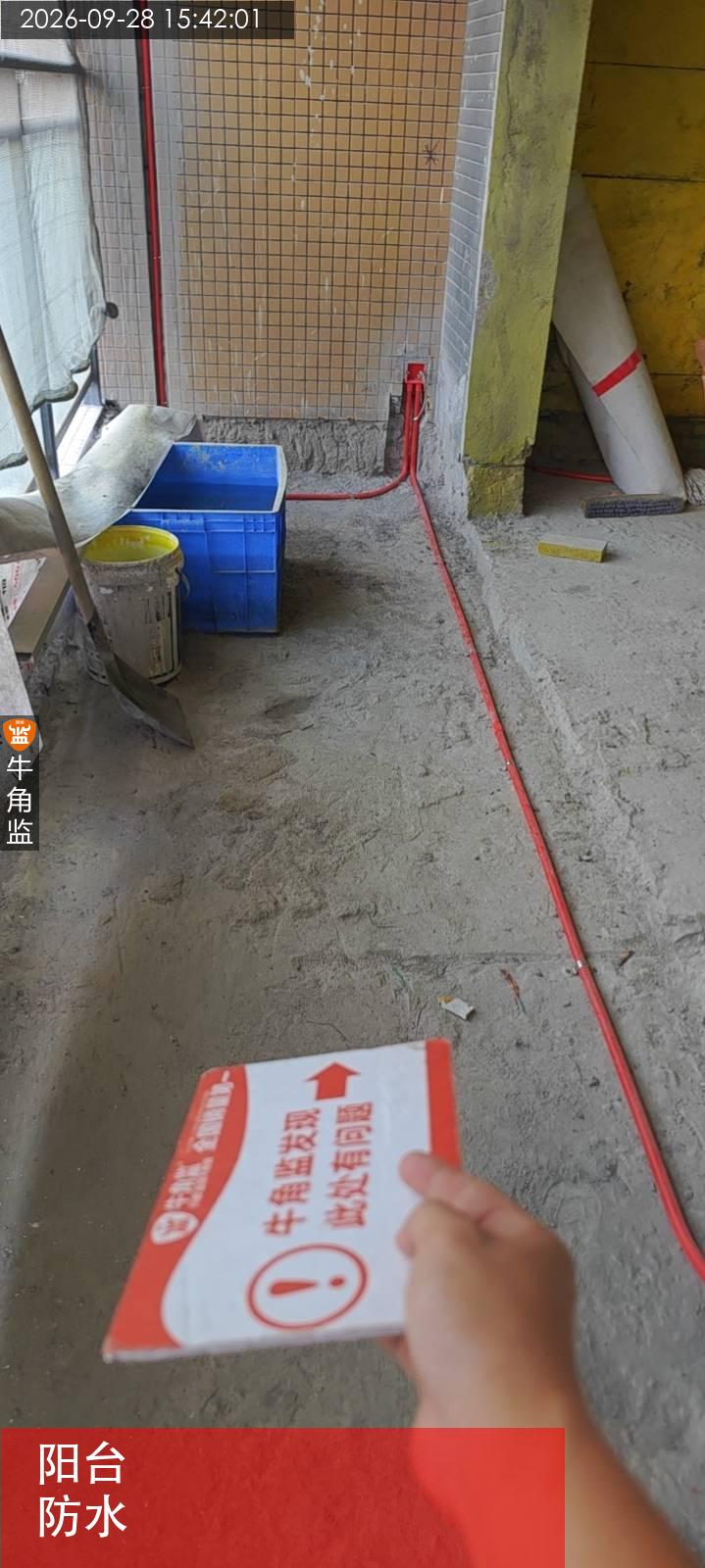

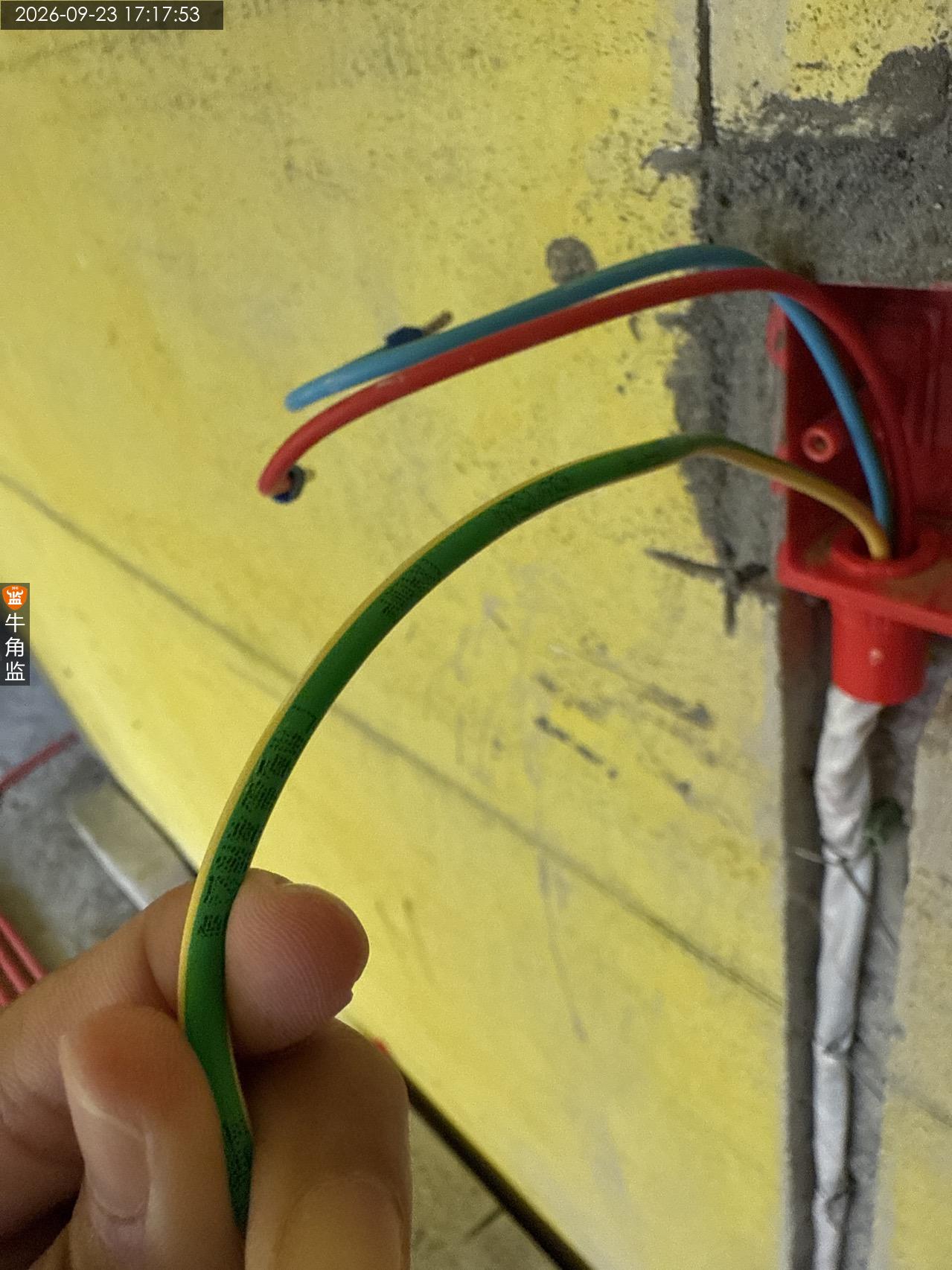

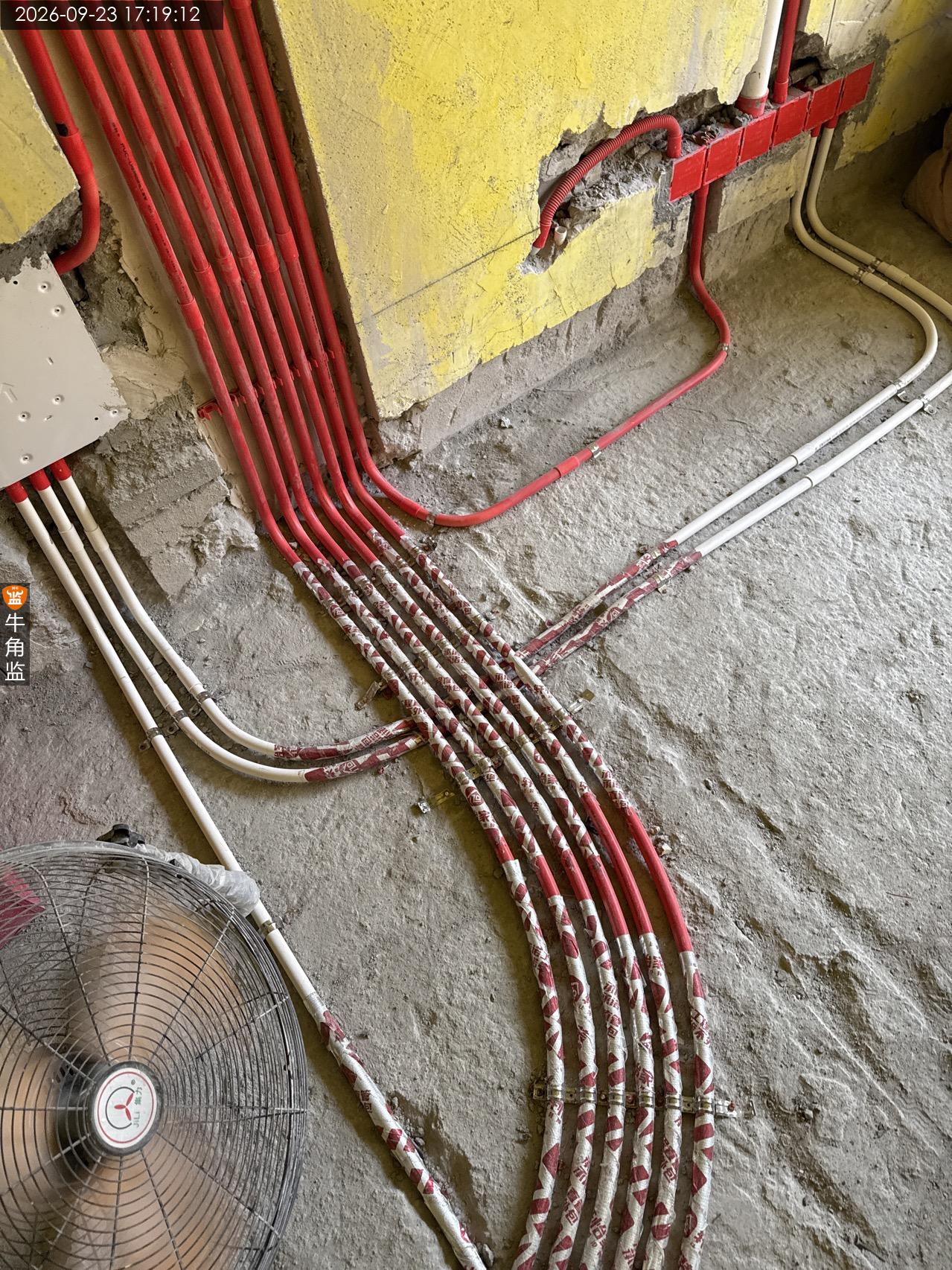

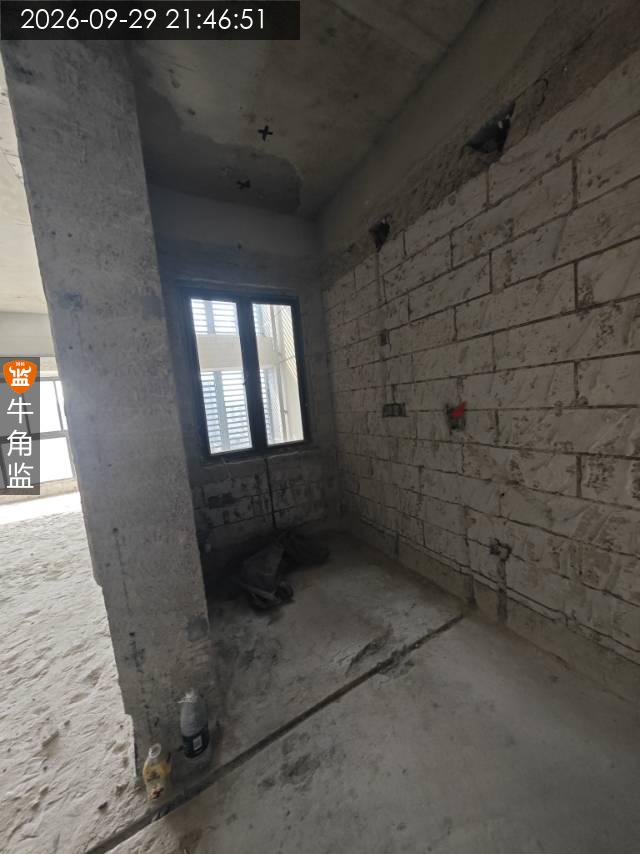

本次开槽情况检查 1,现场两水电师傅施工穿管,与师傅对接验收规范,之前批荡问题已经被处理。 2,检查现场水管为日丰与合同保利品牌不一致需要确认。 3,卫生间墙体开槽有破损的位置,后期需要填充饱满防止渗水隐患。 4,标准规范用水区域地面不走电线,管阳台区域地面电线管拼接处需要涂刷胶水密封。 5,检查开槽垂直于地面,深度符合规范,承重墙无破坏主钢筋。 建议 1,强弱线管间距20cm,强电线管之间间距2cm,水管卡码之间间距50cm,线 管之间间距90cm。 2,厨房,卫生间,阳台用水区域不允许地面走电线。 3,水电管不可同槽 4,水电交叉处电管压水管 5,电路回路配置与用电方案匹配 6,水管交叉处须设置过桥弯或凿板预埋 7,线管穿线不能超管径面积40%。 8,弱电单管单线 9,线管与底盒交接处用锁扣连结 10,遇梁,柱子,承重墙,剪力墙需用黄腊管 11,筒灯线,洗手间,厨房灯线需用波纹管保护 12,花洒的出水口要水平保持一致 13,冷热水布置原则左热右冷,上热下冷 14,强弱电交叉处需做锡纸屏蔽 15,强电与暖气、冷水热水、燃气管道间隔30cm以上

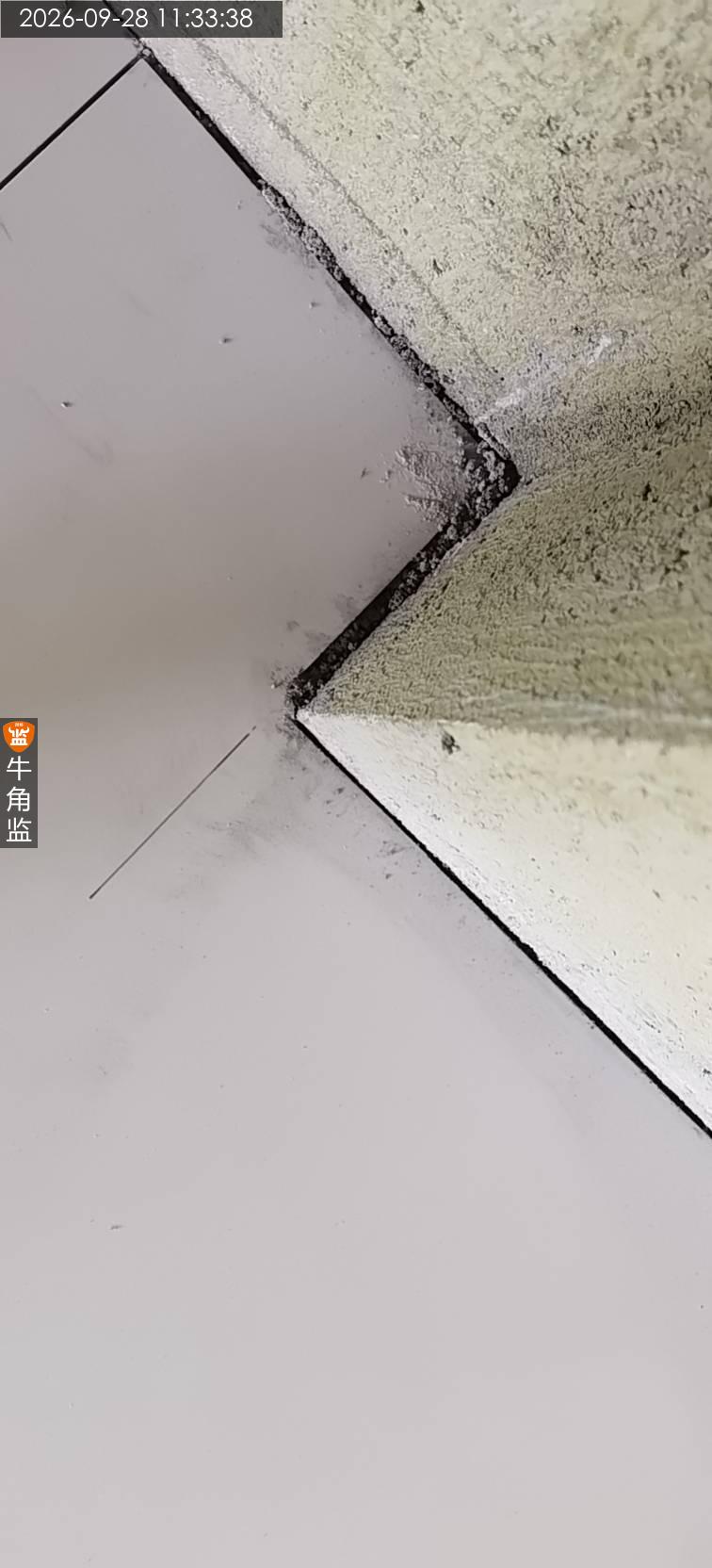

2026-09-28
广州市海********0227
设 计 师:未知
施工队长:龚工
工地面积:180.00㎡
装修总价:0.00
本次评价:B
本次评语:

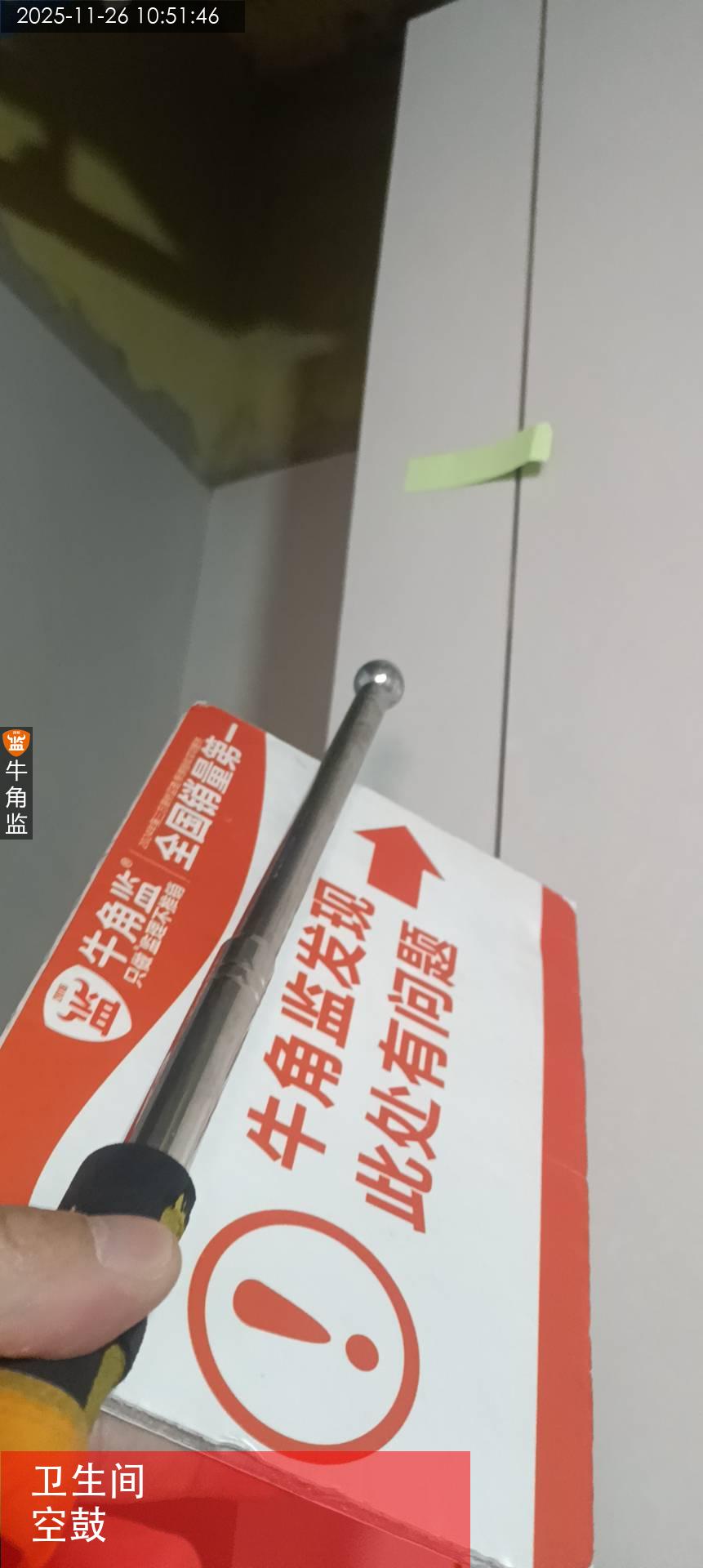

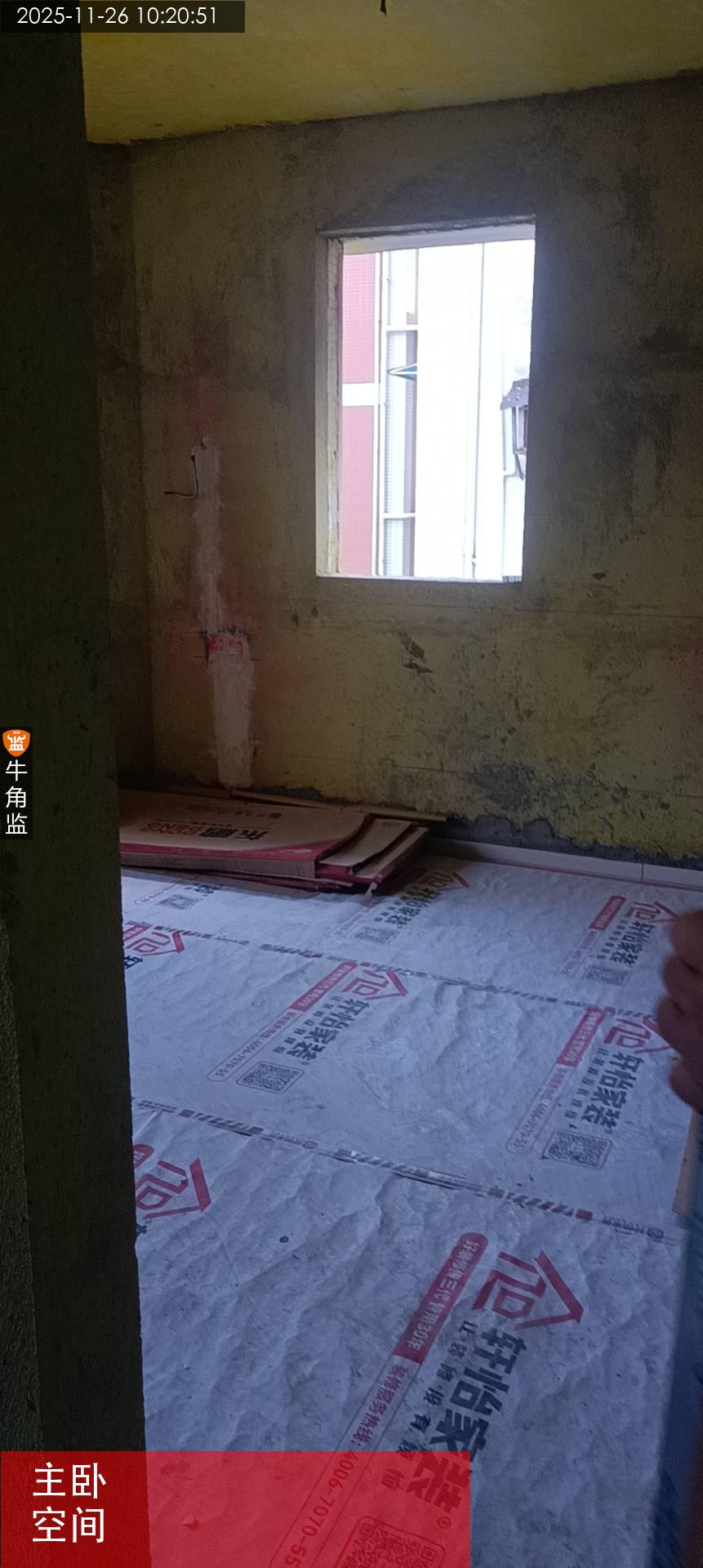

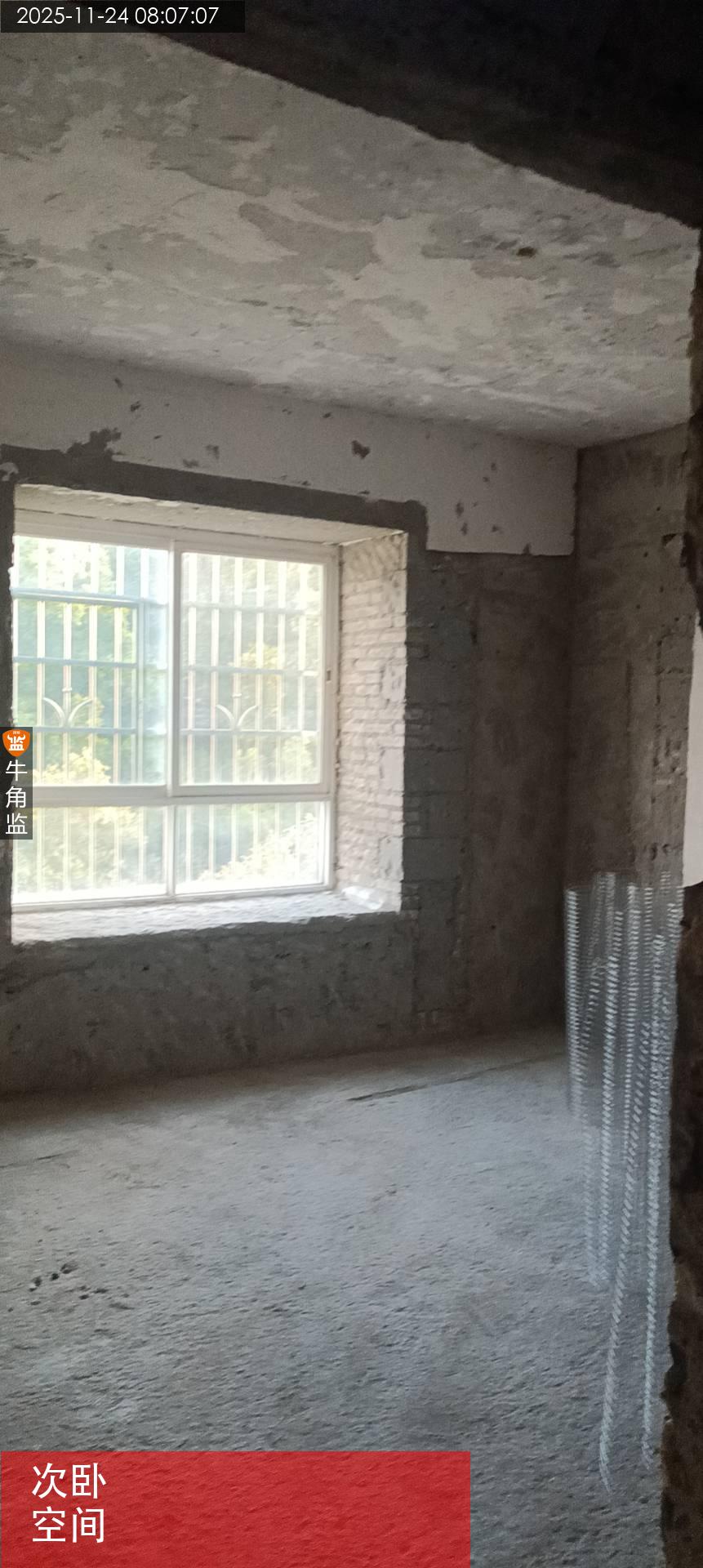

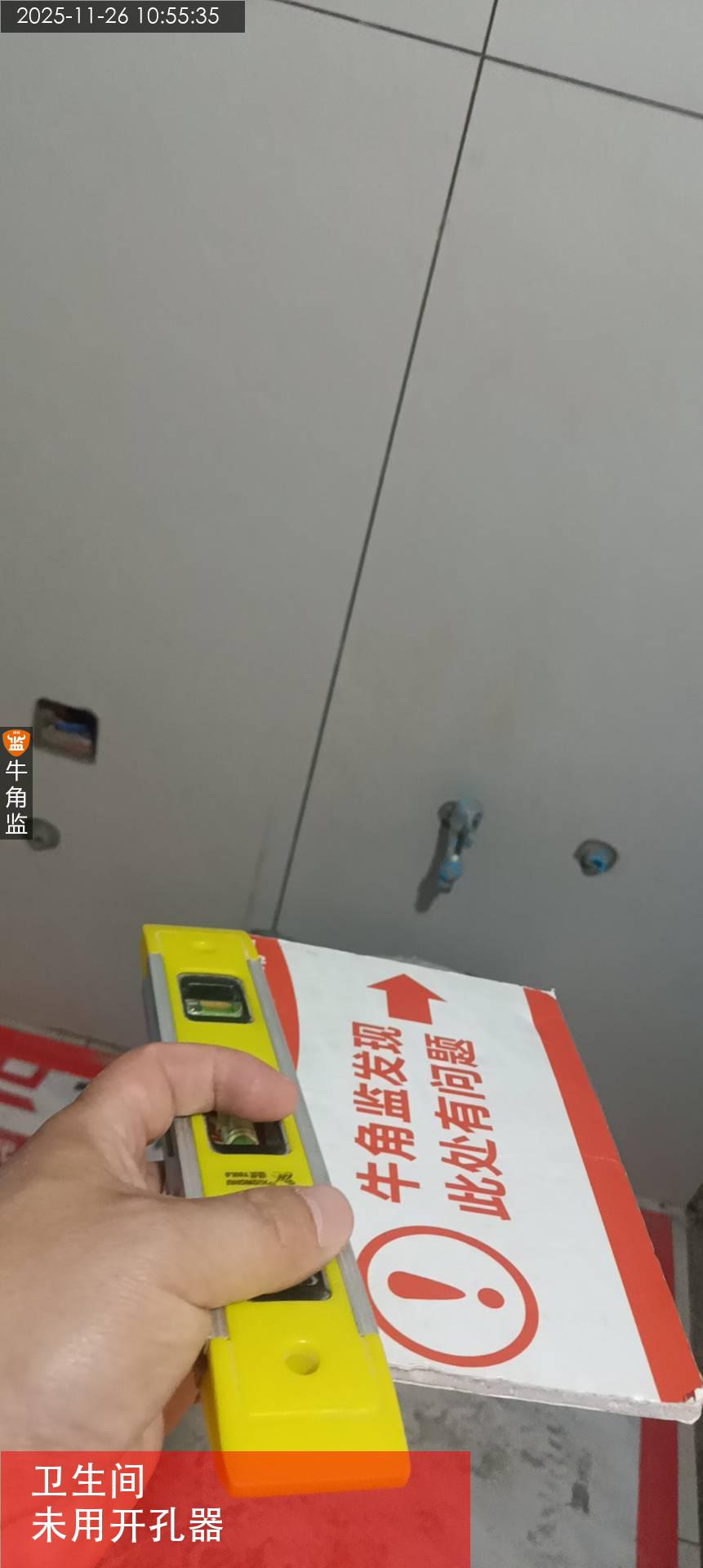

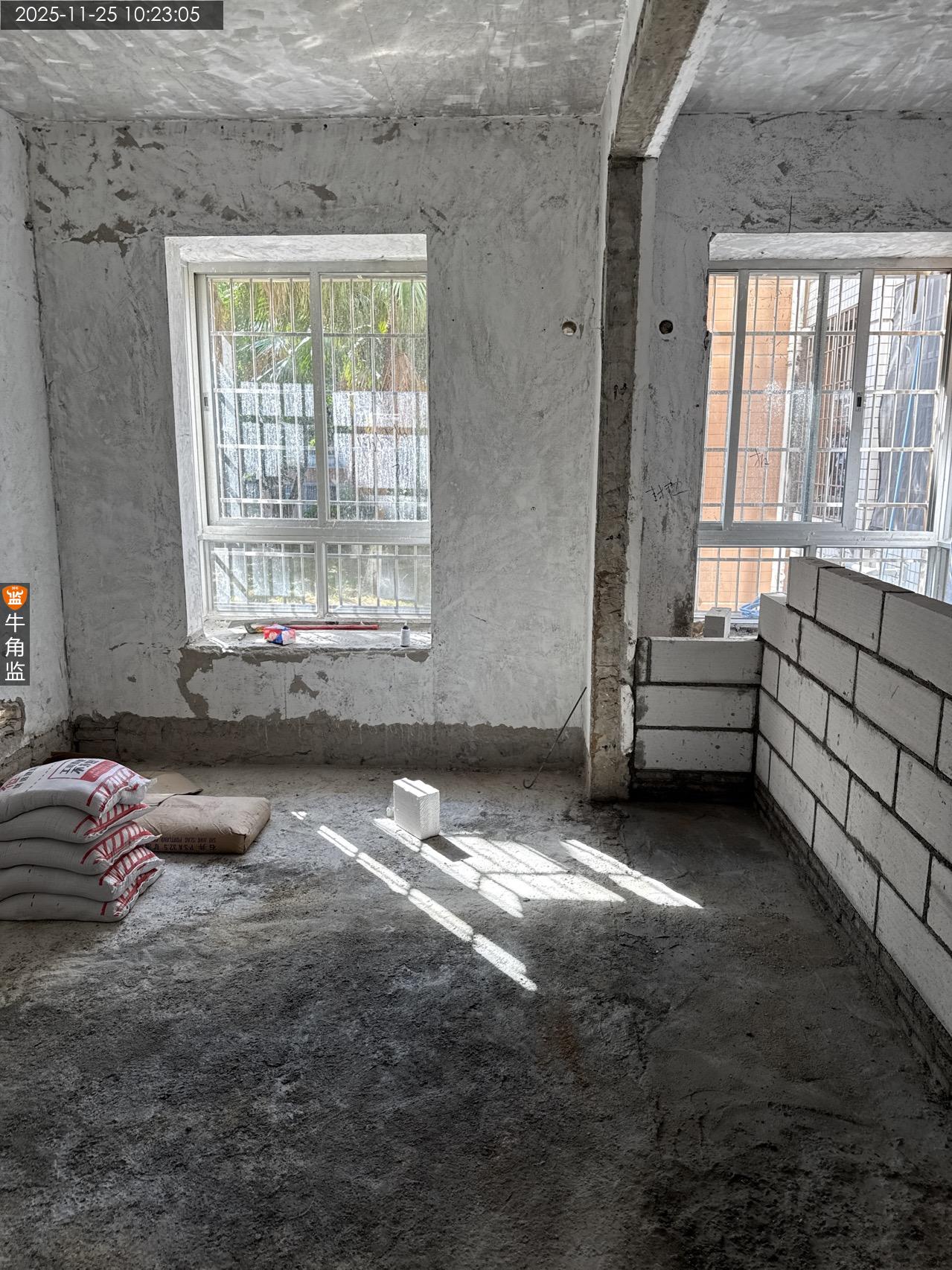

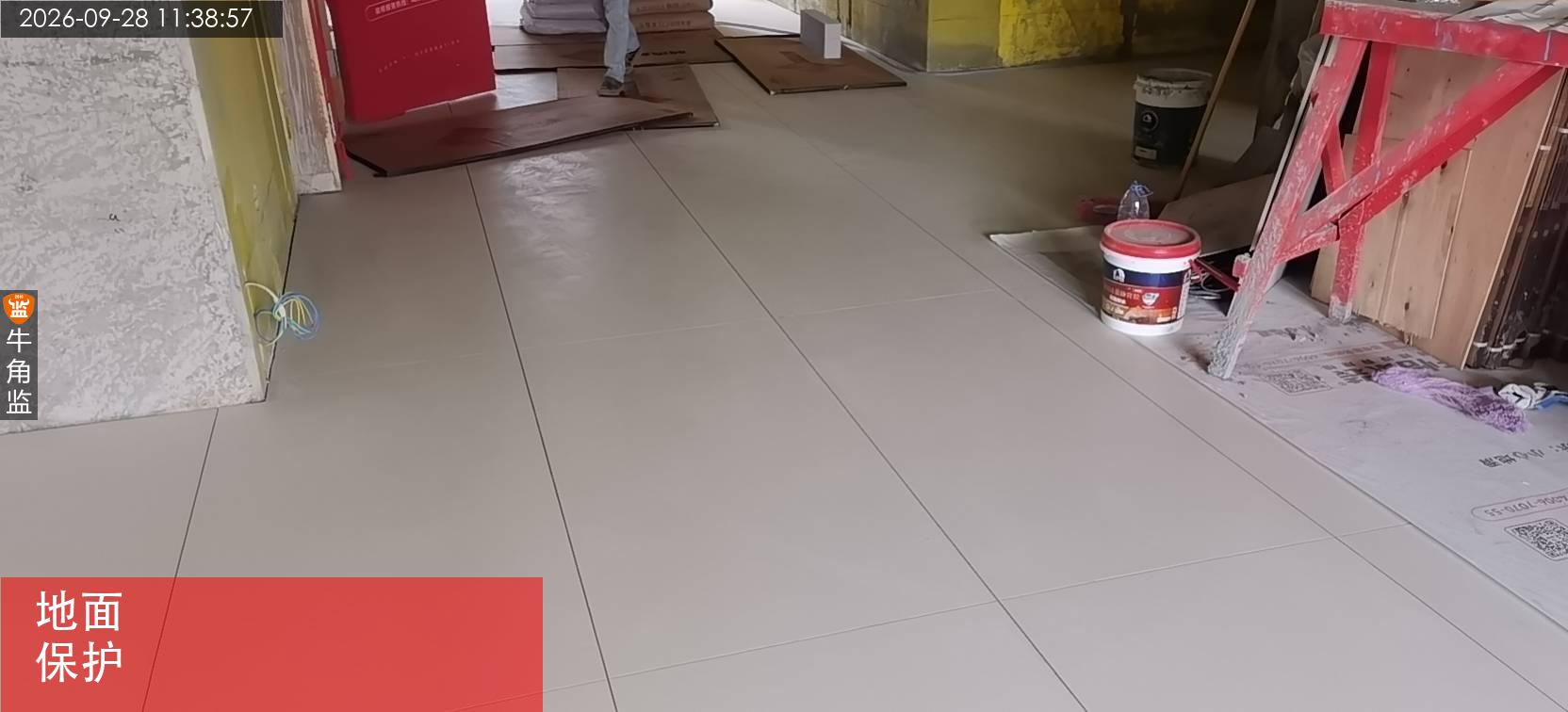

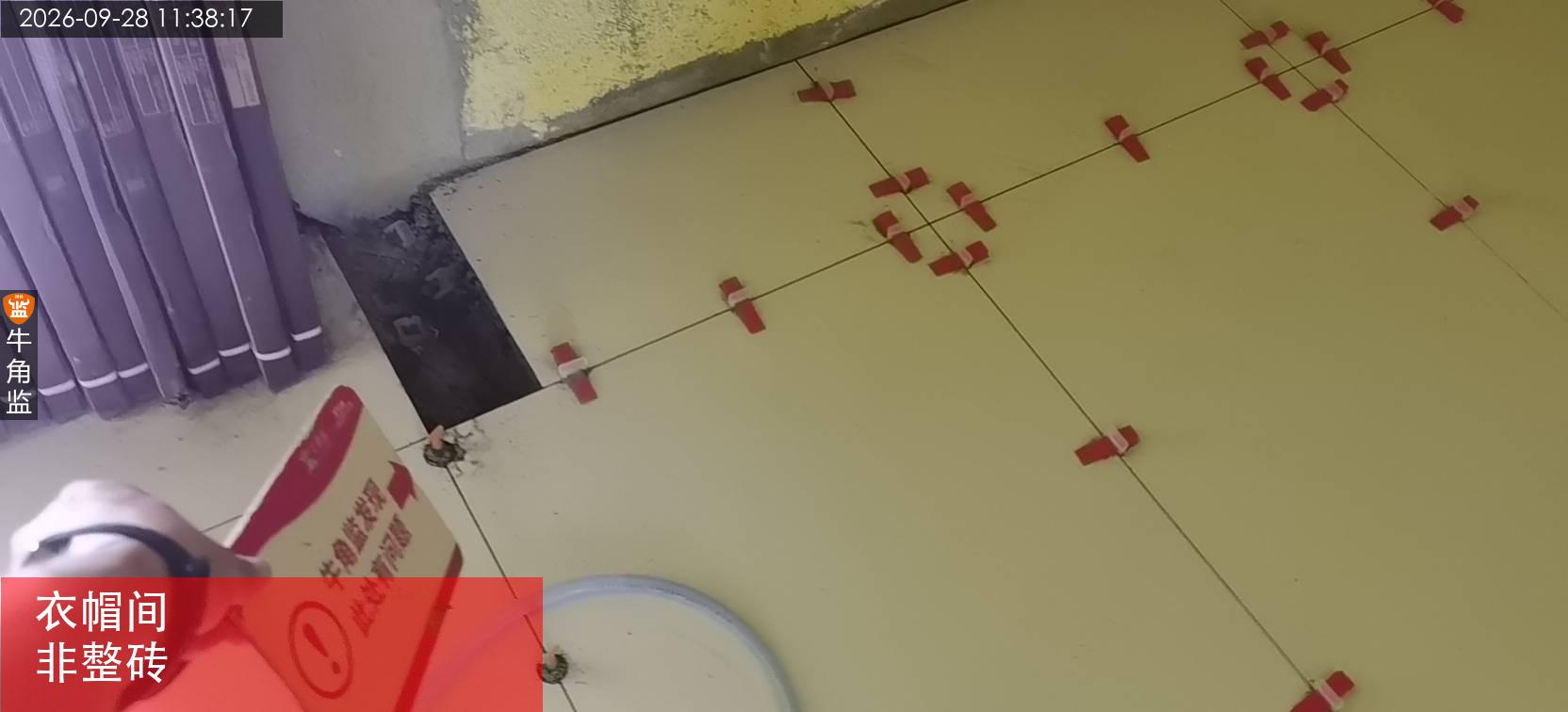

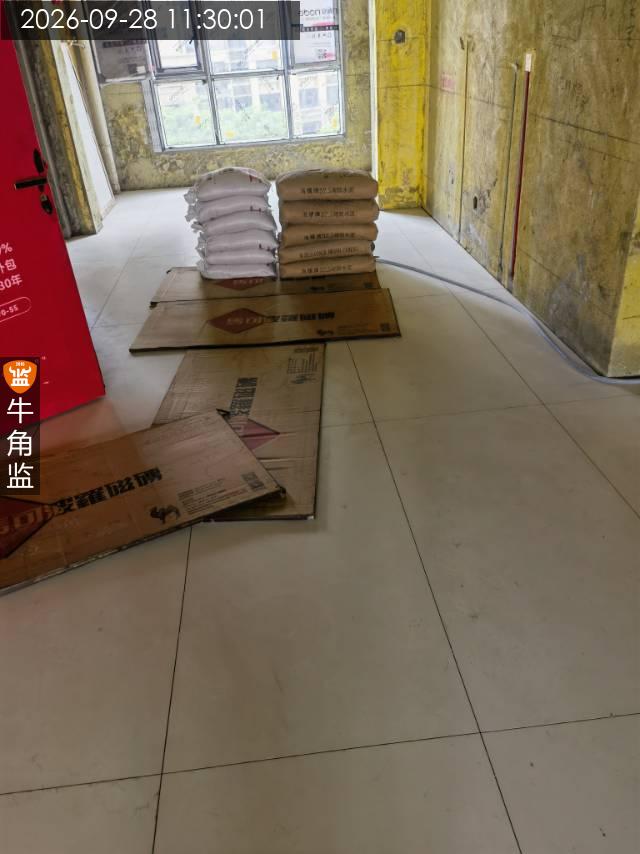

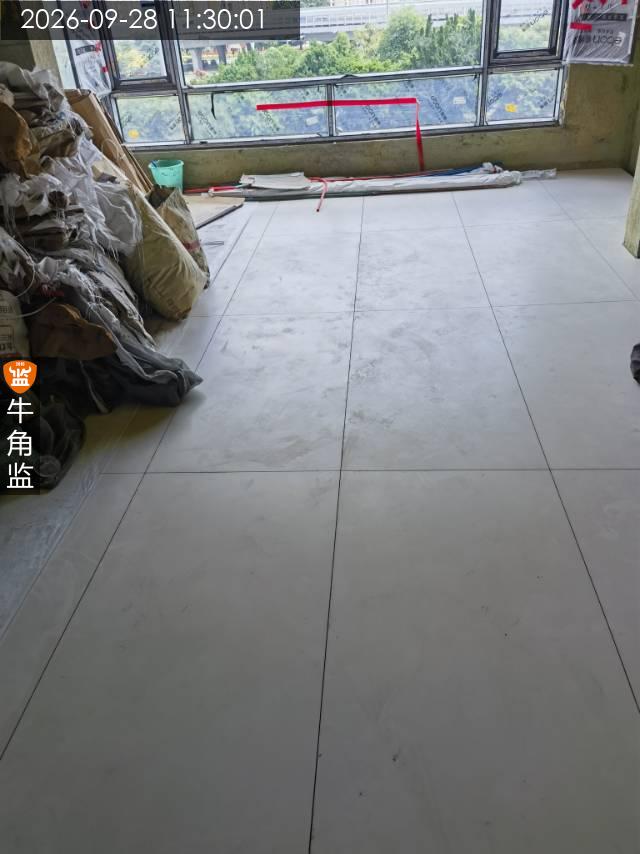

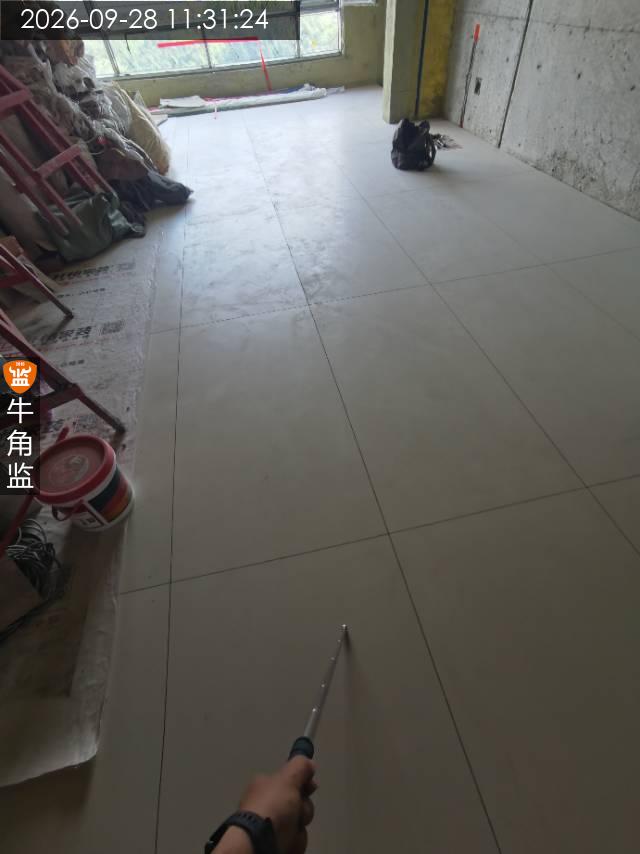

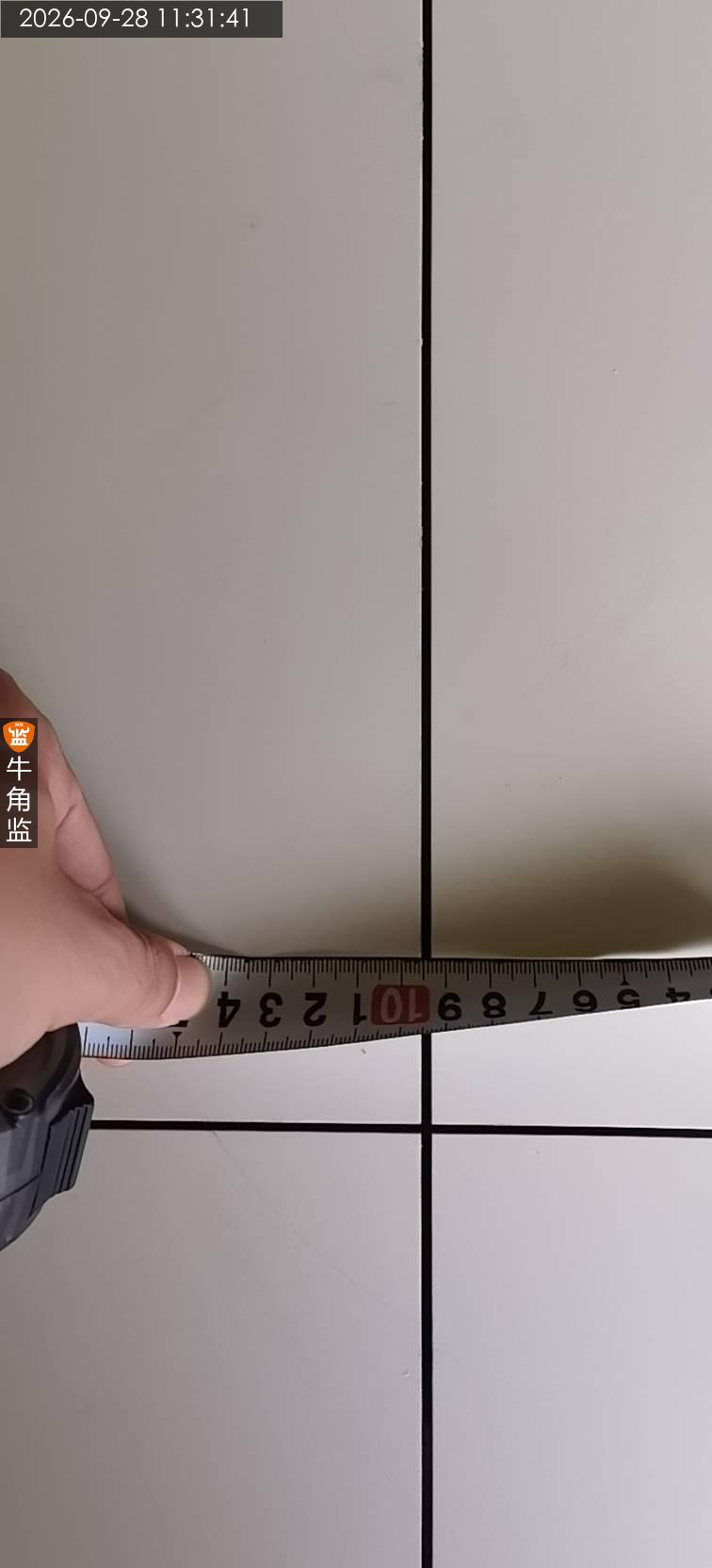

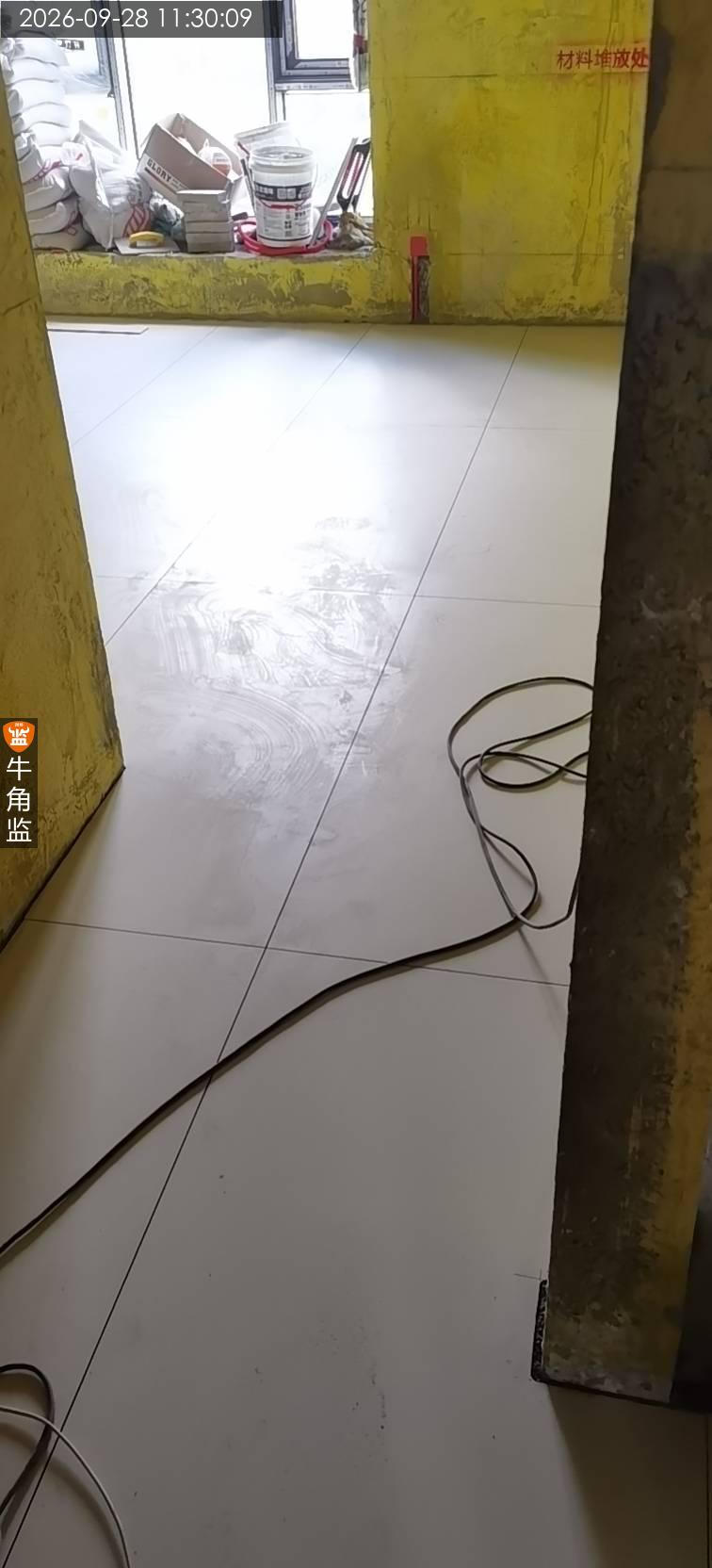

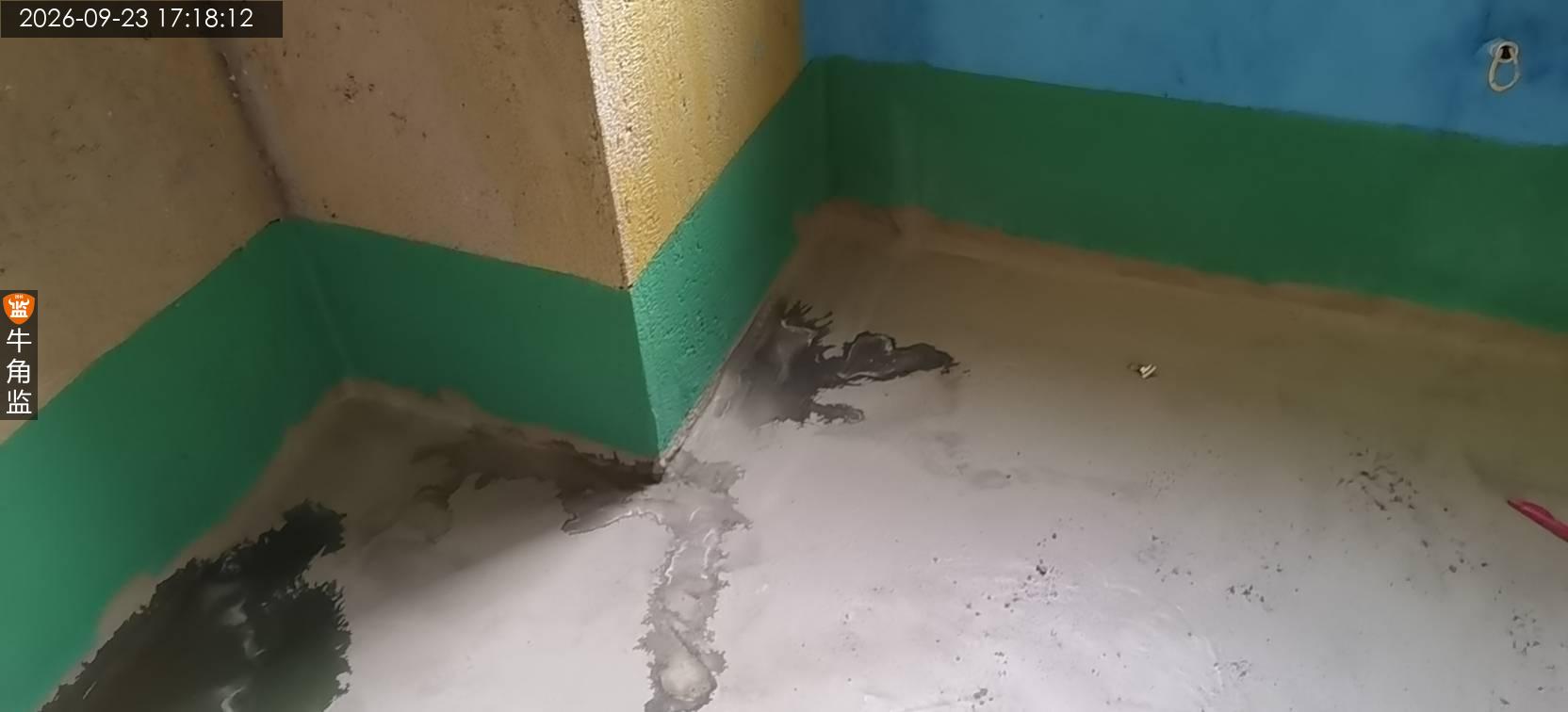

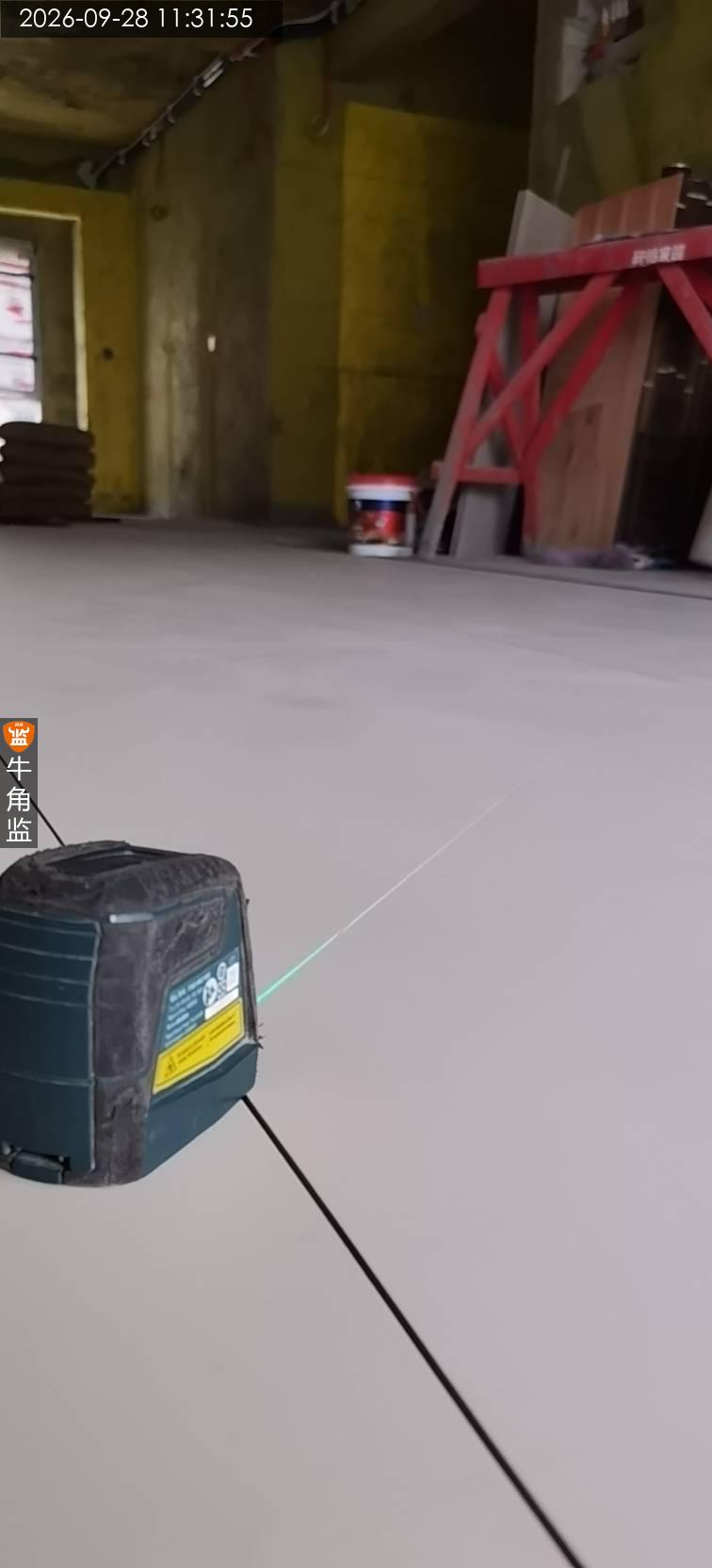

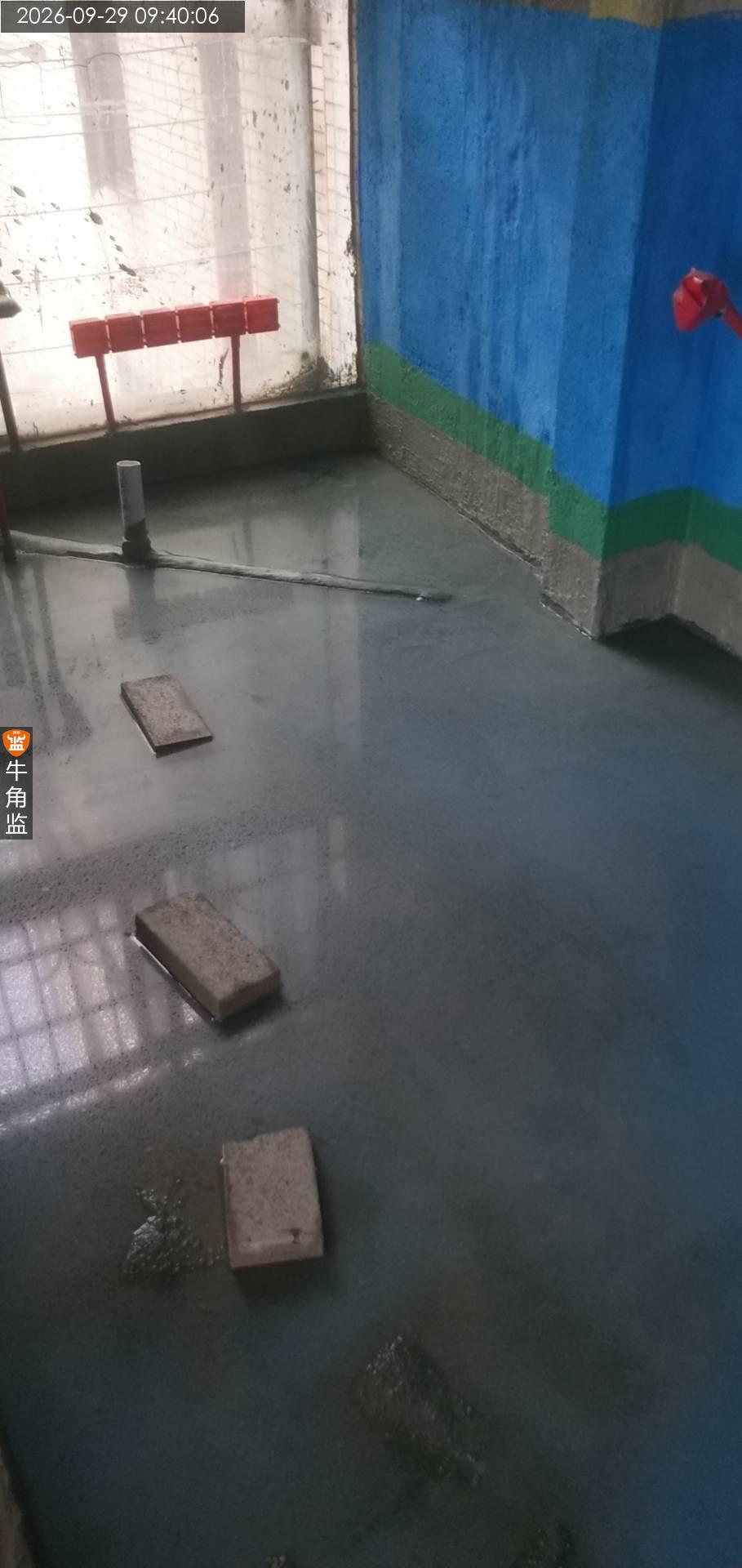

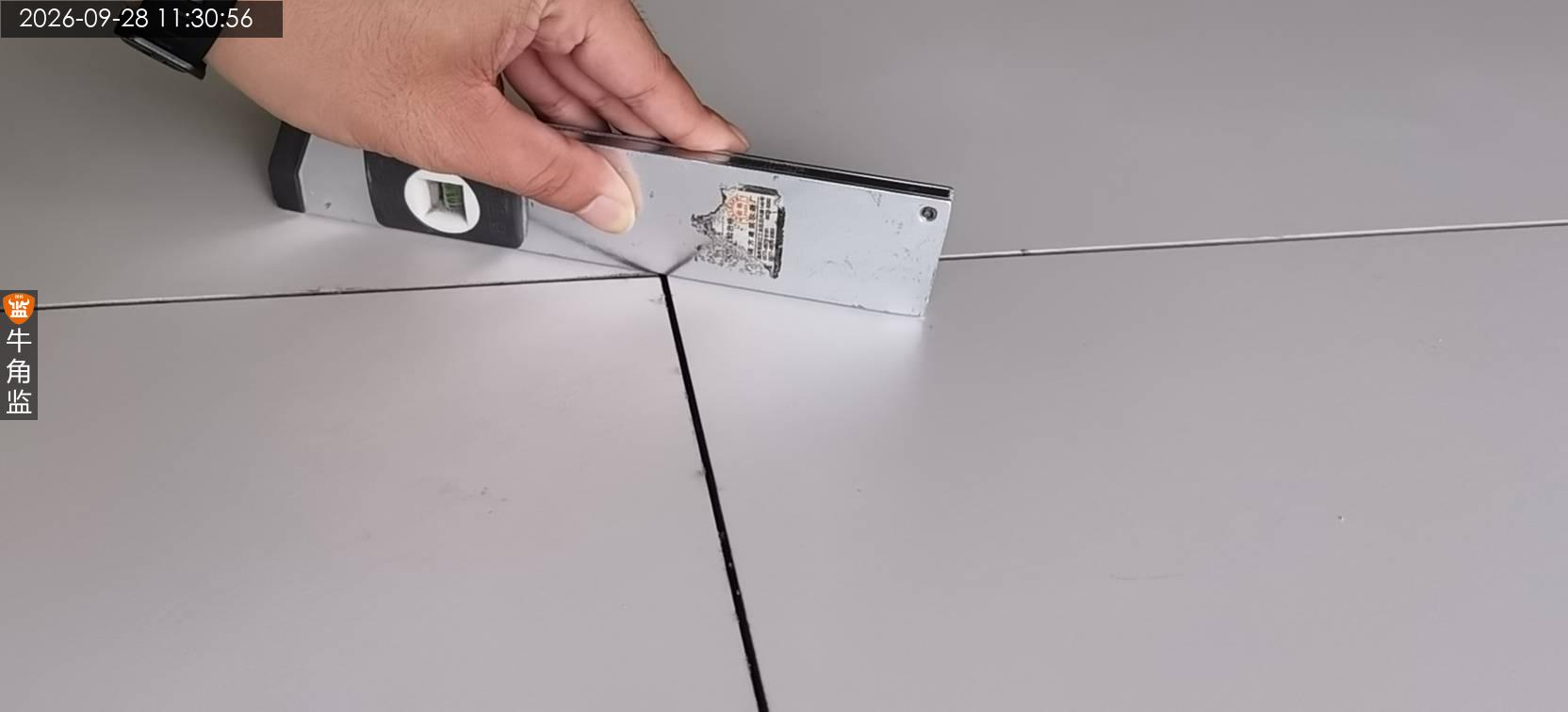

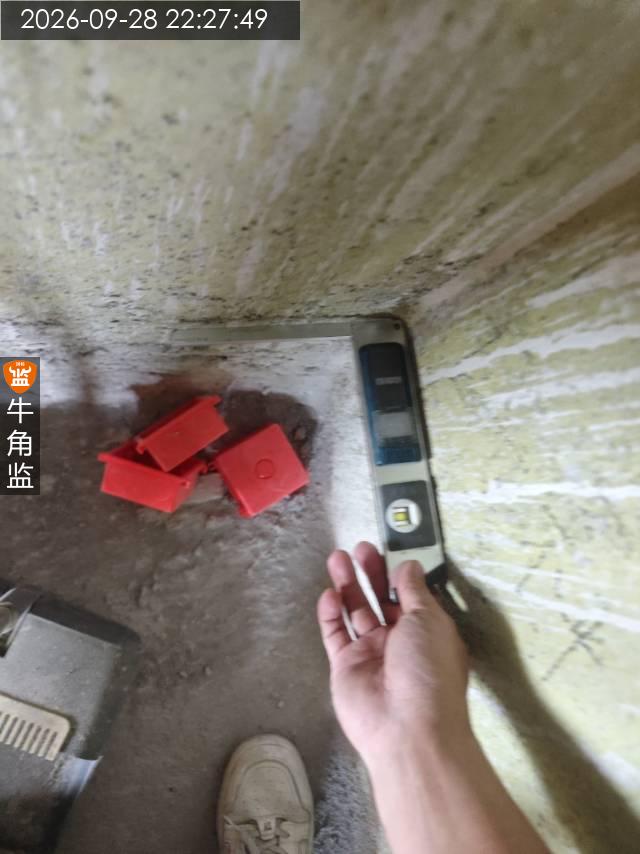

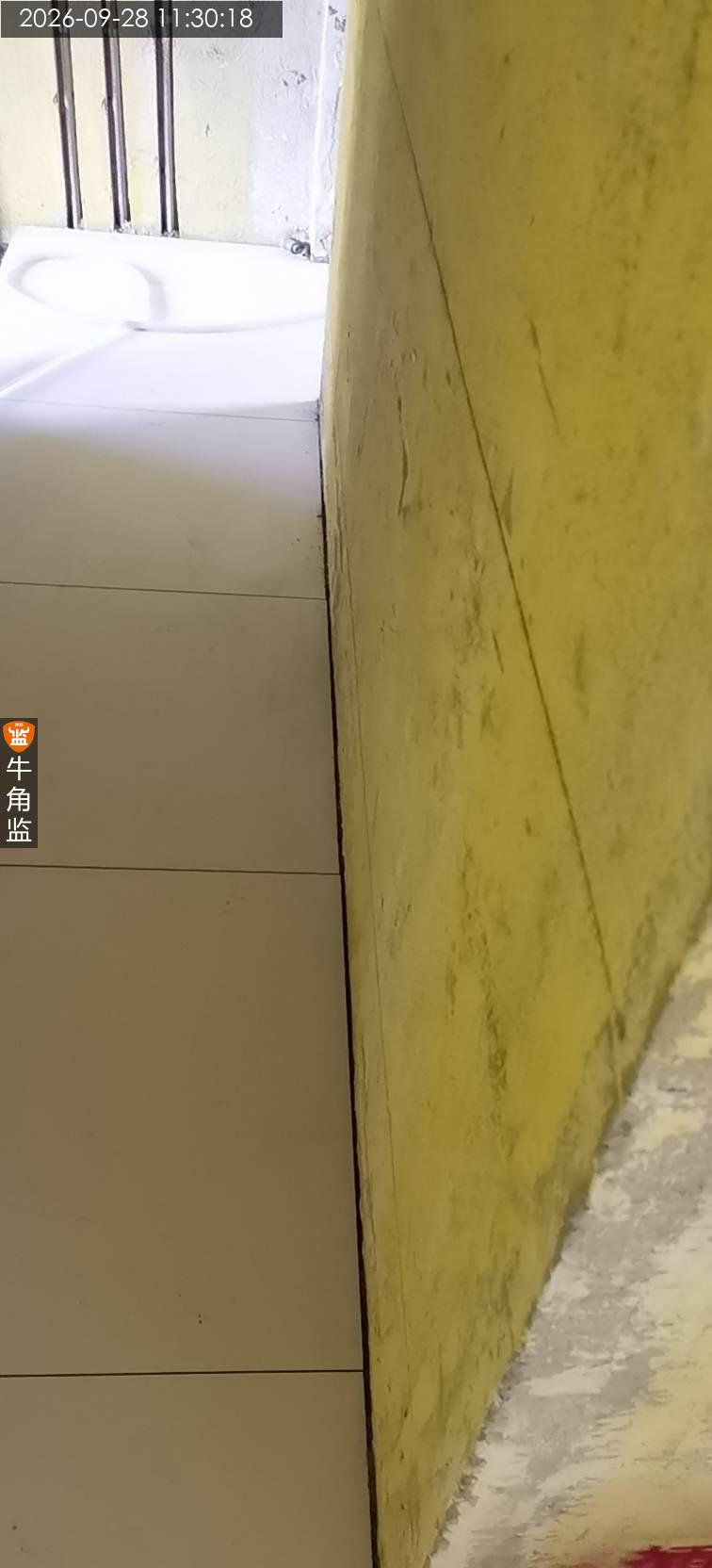

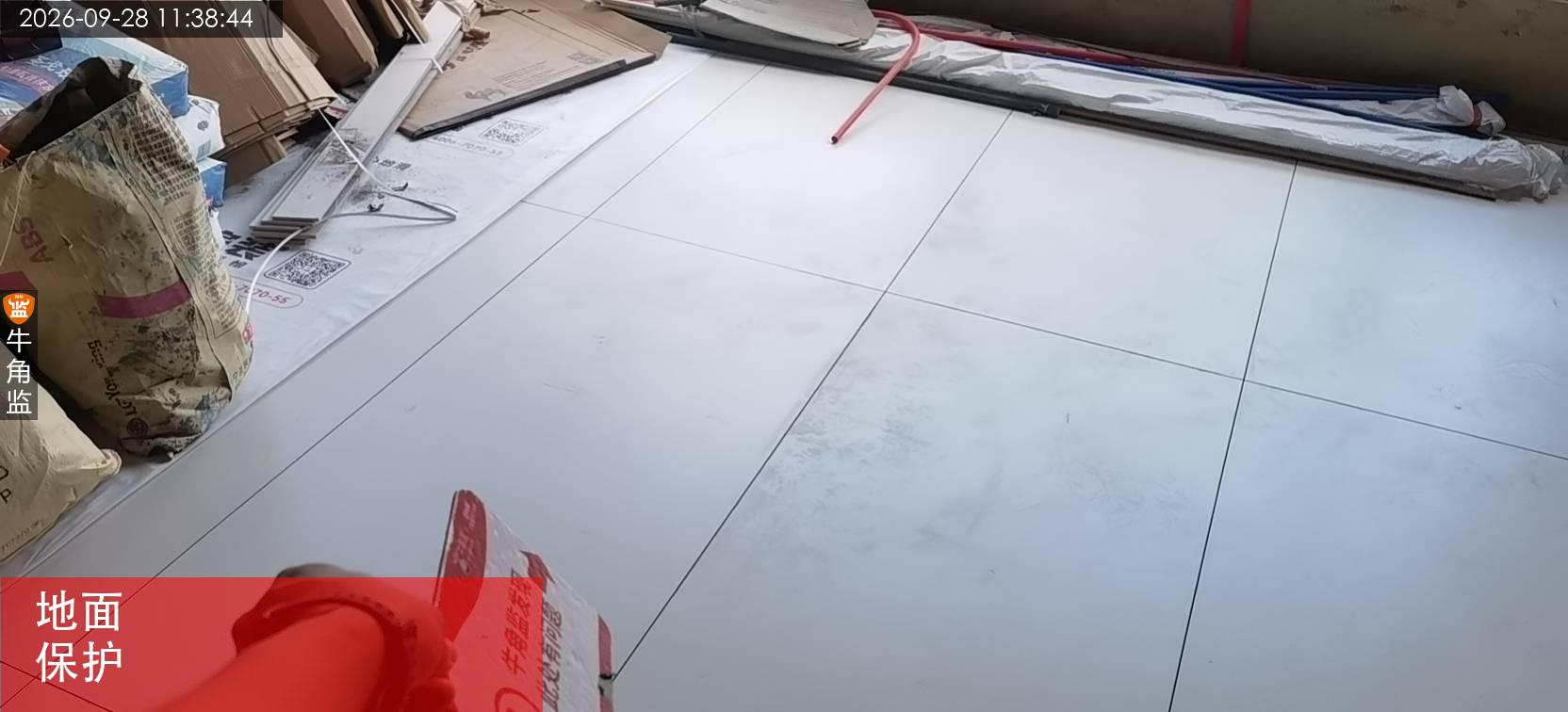

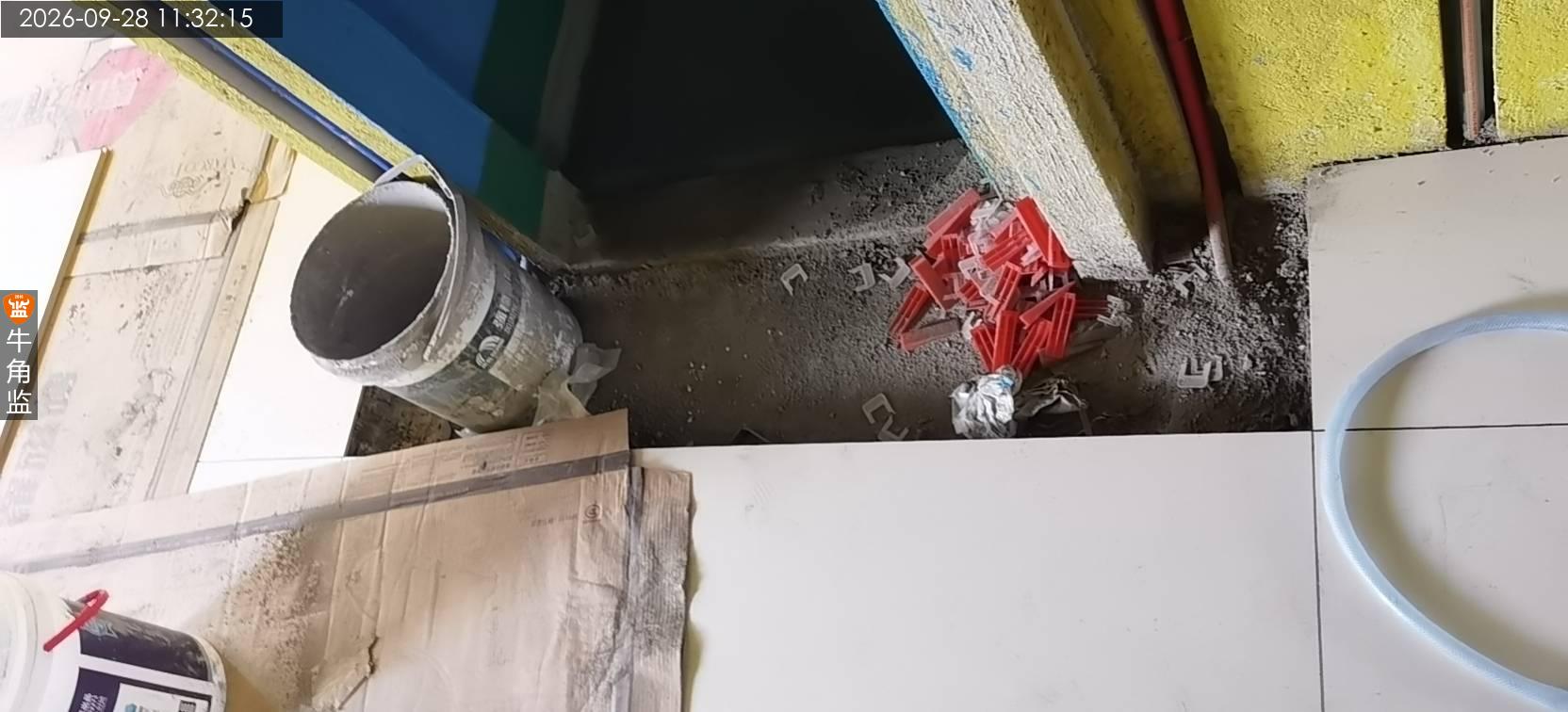

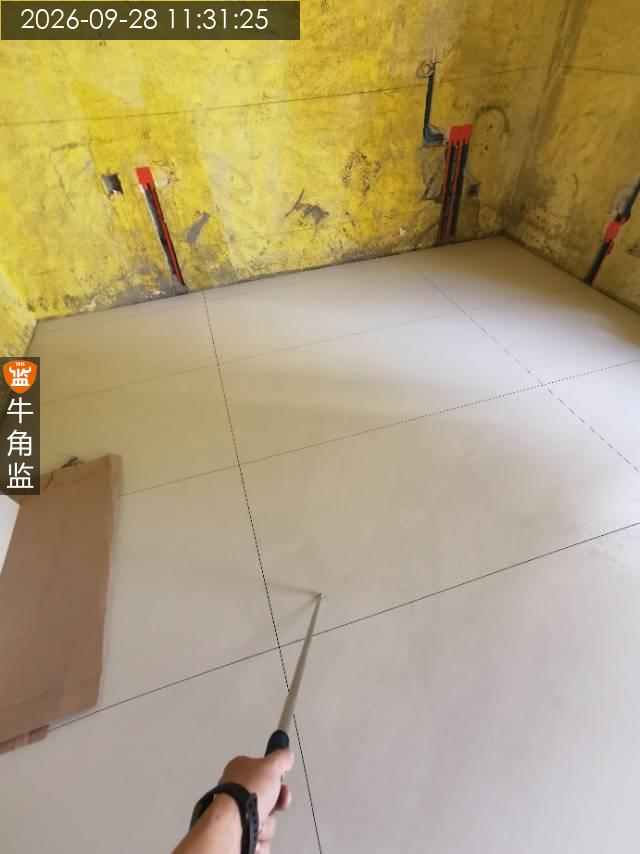

现场检查是泥工阶段,本次检查是铺贴 下次计划上门检查泥木 现场有师傅进行材料运送 往期问题跟进复查: 主卫闭水高度等隐患已整改处理 本次检查 地砖未见空鼓,合格 相邻砖高差合格 地砖表面无裂纹、无污染、缺棱掉角等现象,合格 本次检查发现的问题 1、地面铺贴完成需将砖面砖缝清洁干净,用专业地面保护膜(PU面料/底绒毛)的材料覆盖砖面,严禁使用受潮易渗色的材料做地面保护。 2、现场地面铺贴过道和衣帽间区域,存在非整砖的情况,需要确认地面铺贴图排砖是否合理。 后续注意事项 全屋地面用水区域排水坡度差要求,卫生间每米落差10mm,阳台等区域每米落差5mm。 非湿区的地漏位置选择需离墙间距10cm以上,地漏砖需对角切角,4面均要求有排水坡度,地漏安装完成面低于瓷砖面2mm。 瓷砖对缝齐整,相邻砖的高低误差<1mm,砖与砖之间留缝2~5mm,铺贴中建议采用塑料十字架留缝。 地砖不允许空鼓,墙砖中心不允许空鼓边缘1cm内局部小空鼓且自然间内空鼓块数不超过5%。
2026-09-28

白云区云********3631
设 计 师:未知
施工队长:高工
工地面积:85.00㎡
装修总价:0.00
本次评价:C
本次评语:

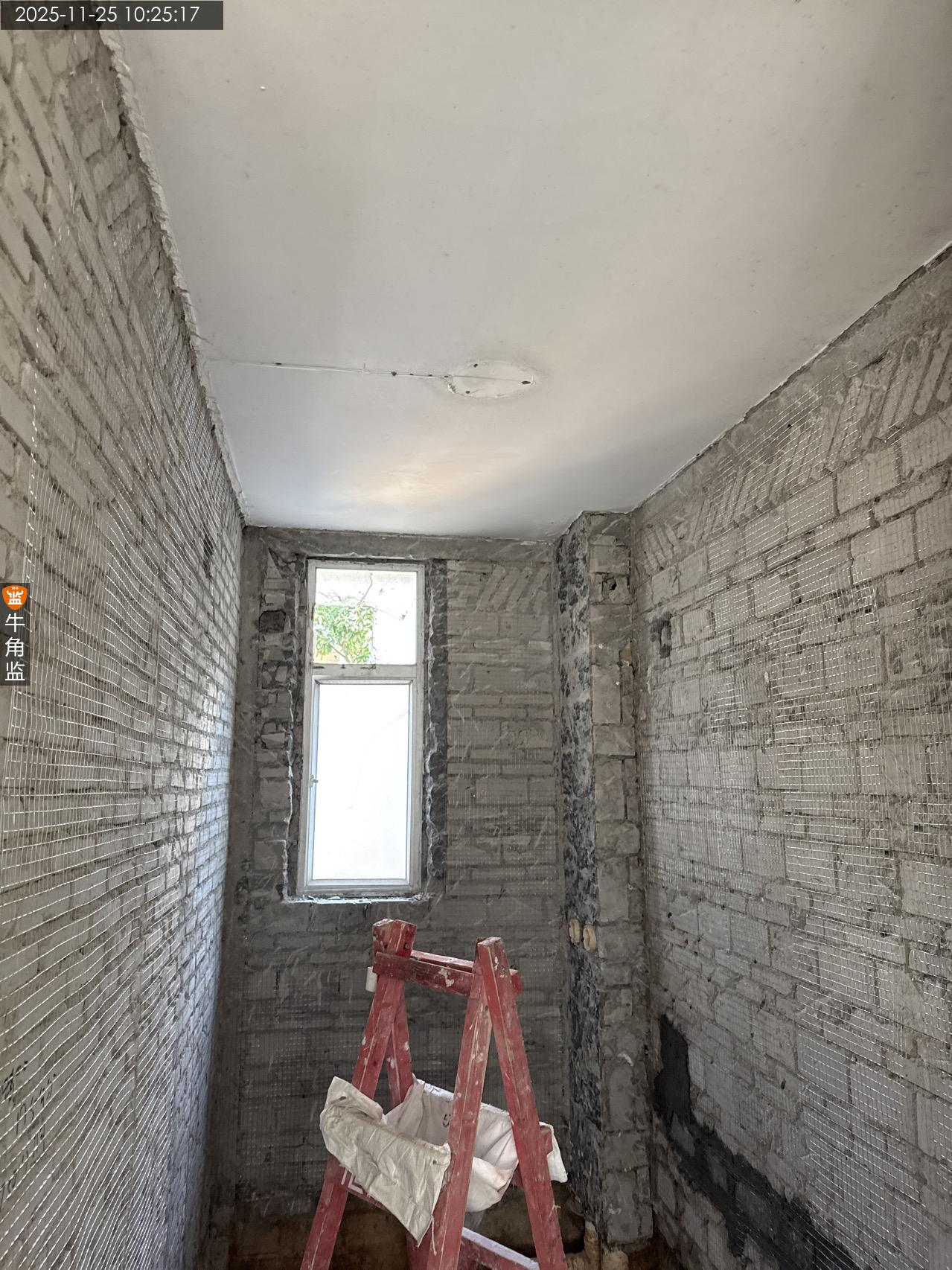

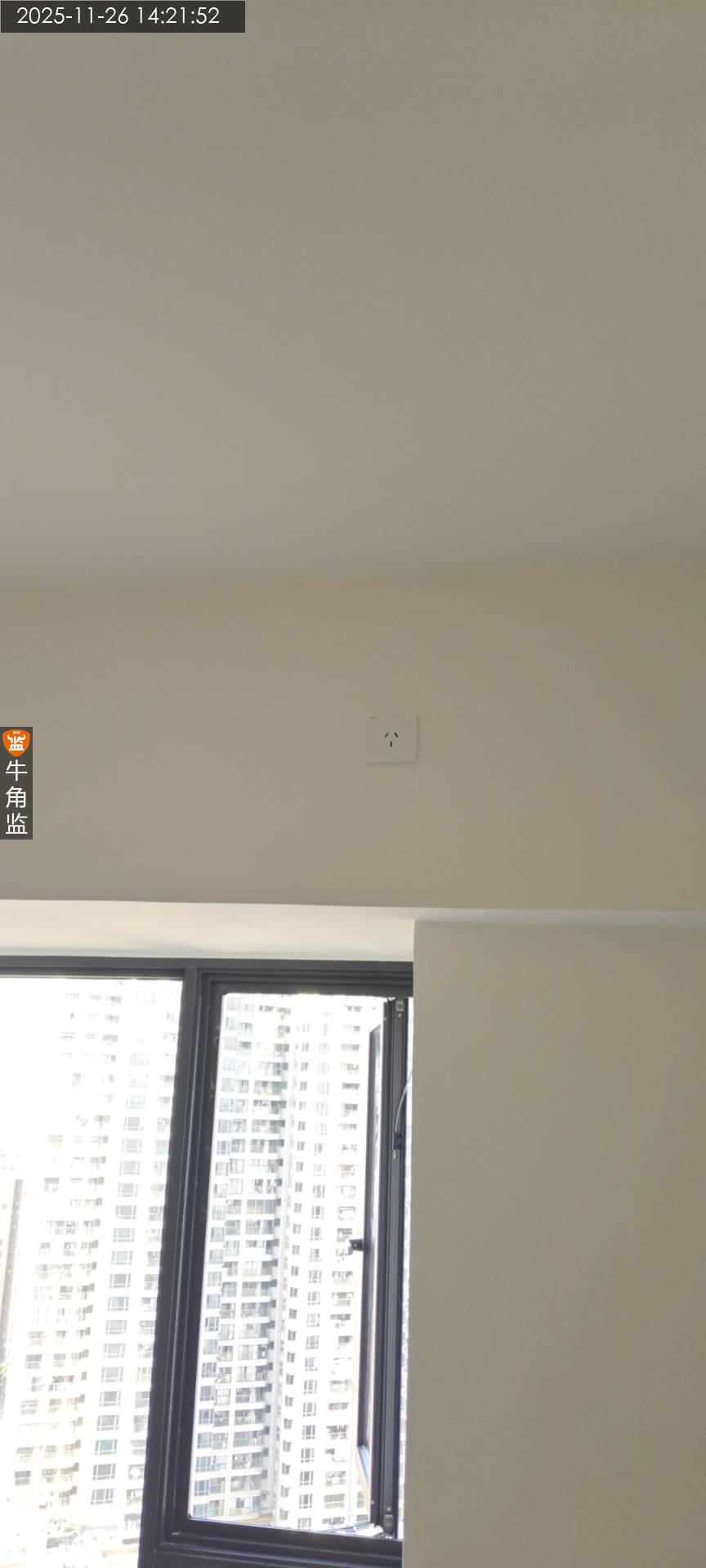

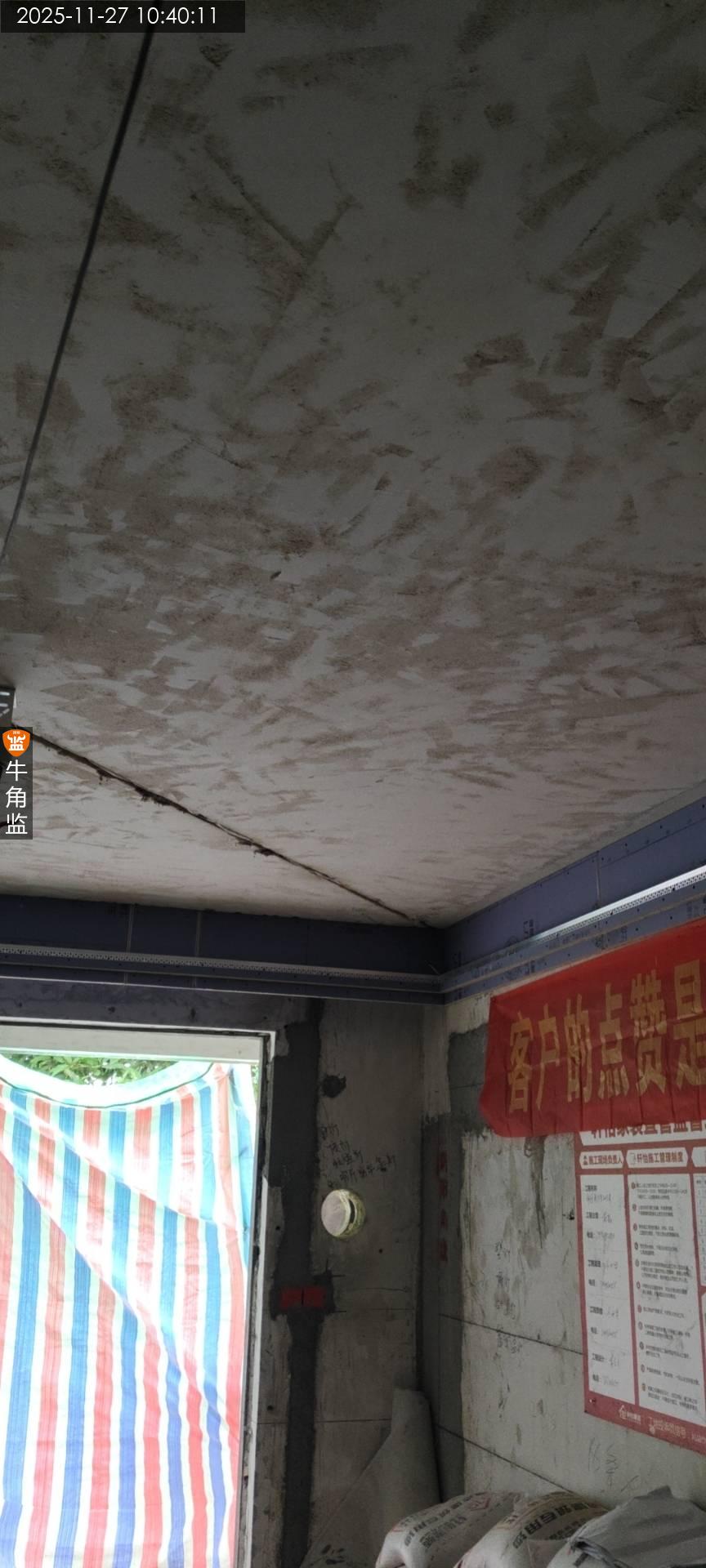

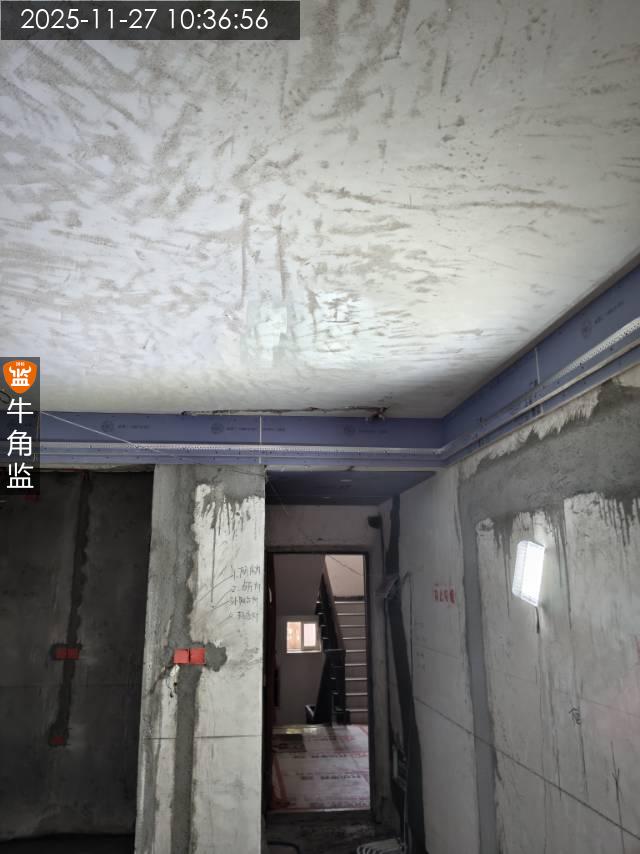

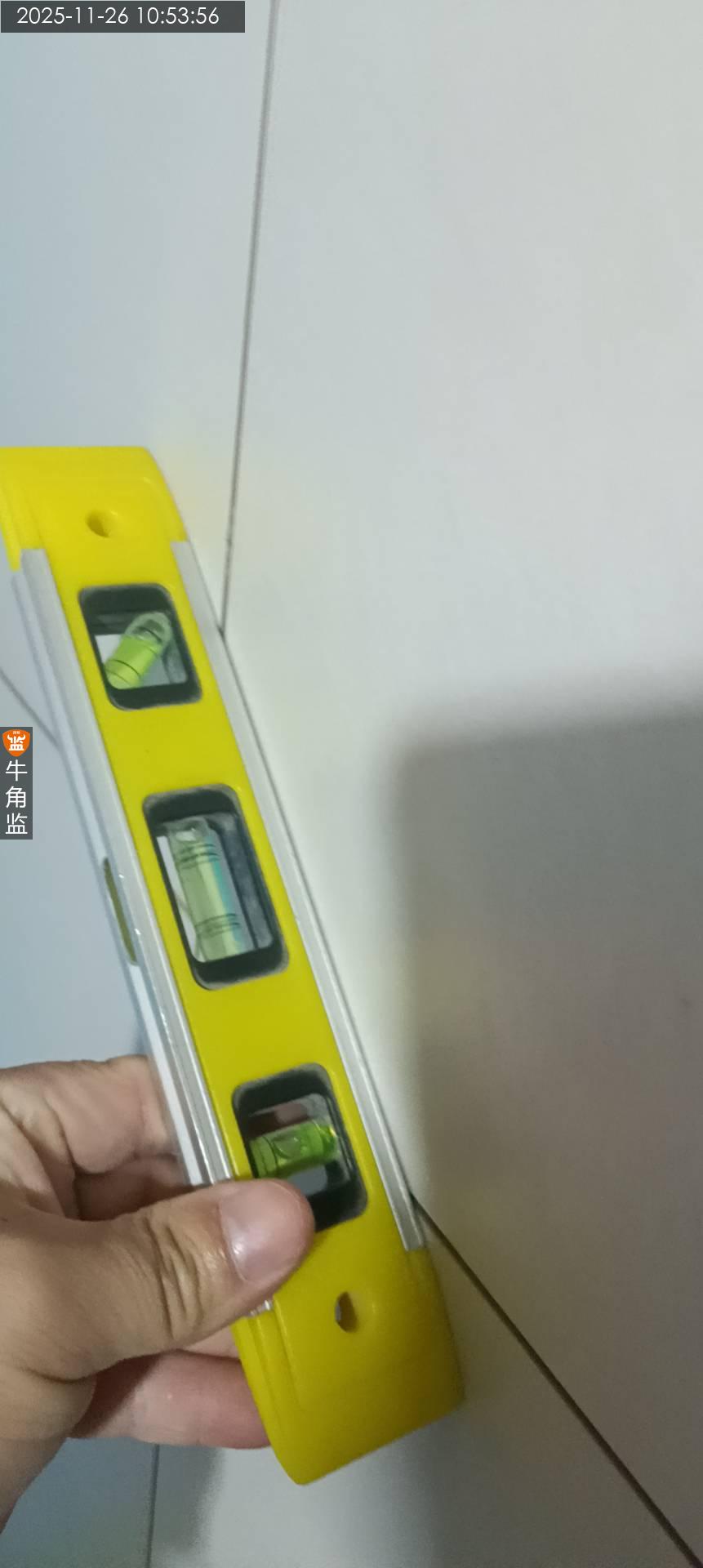

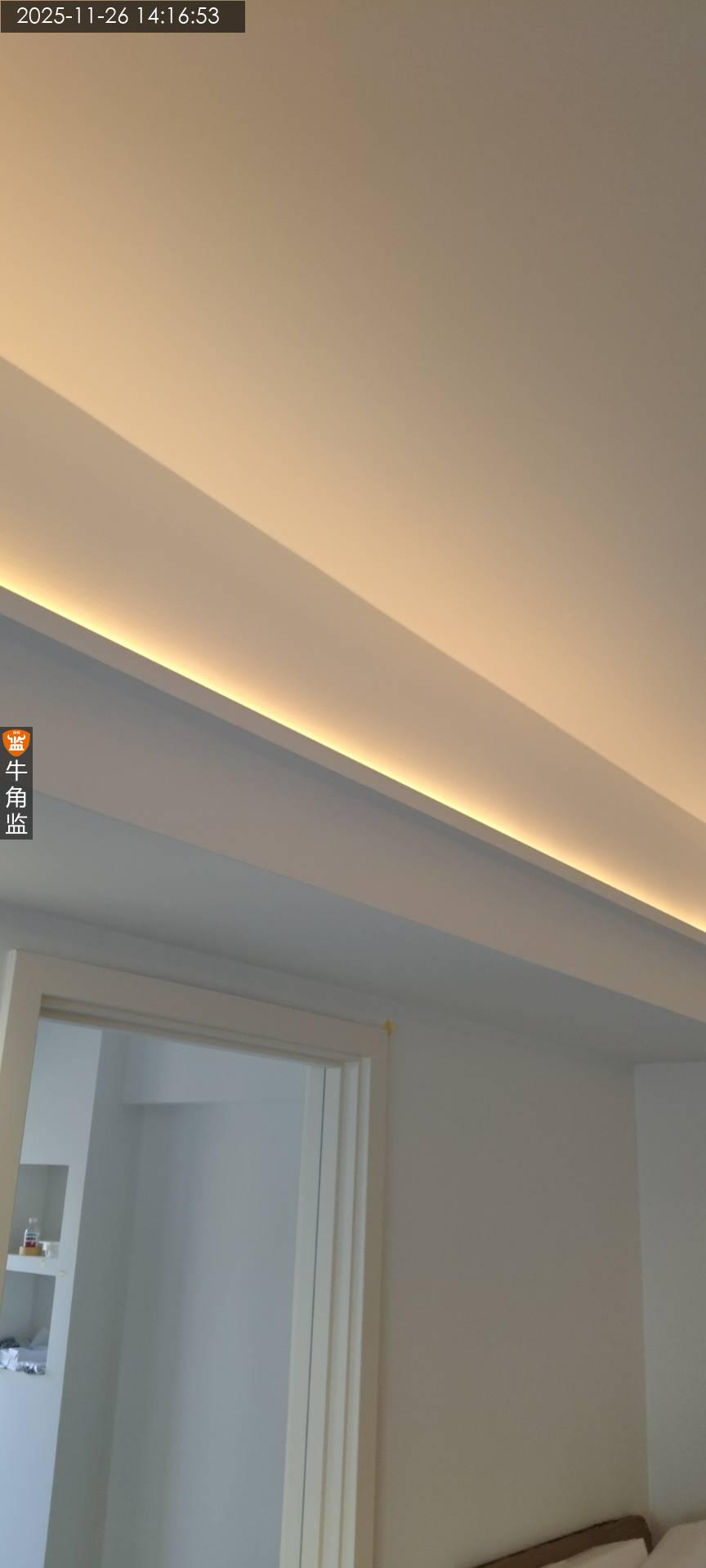

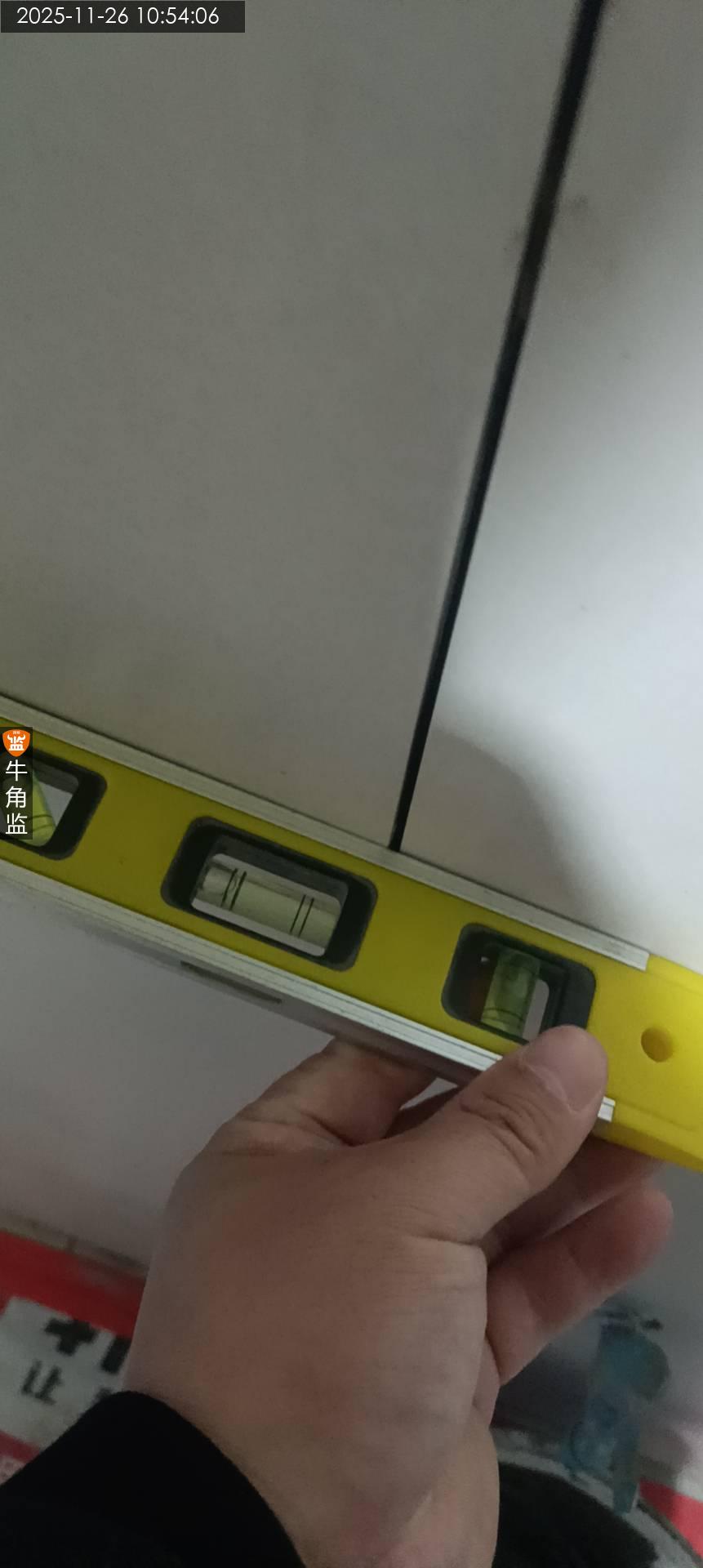

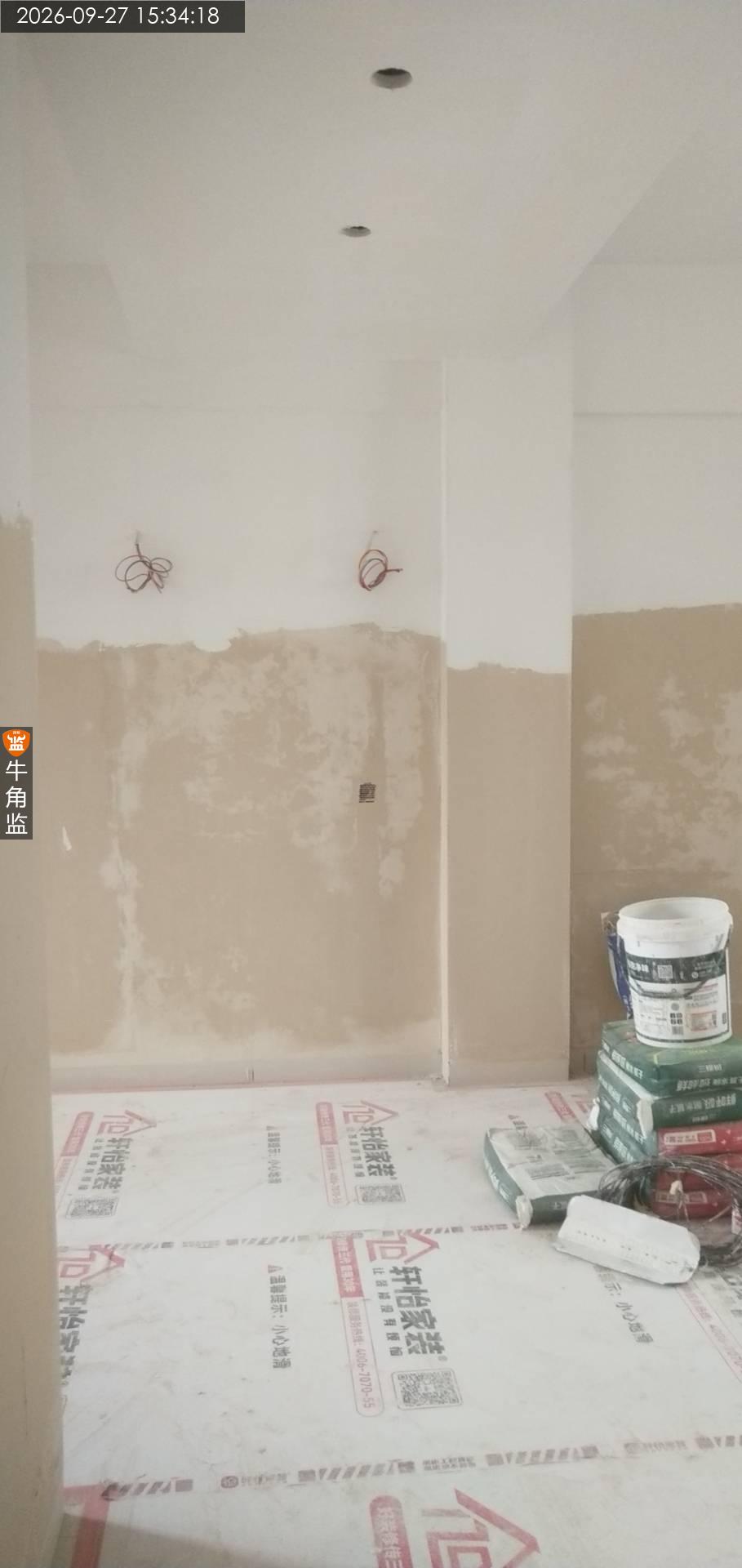

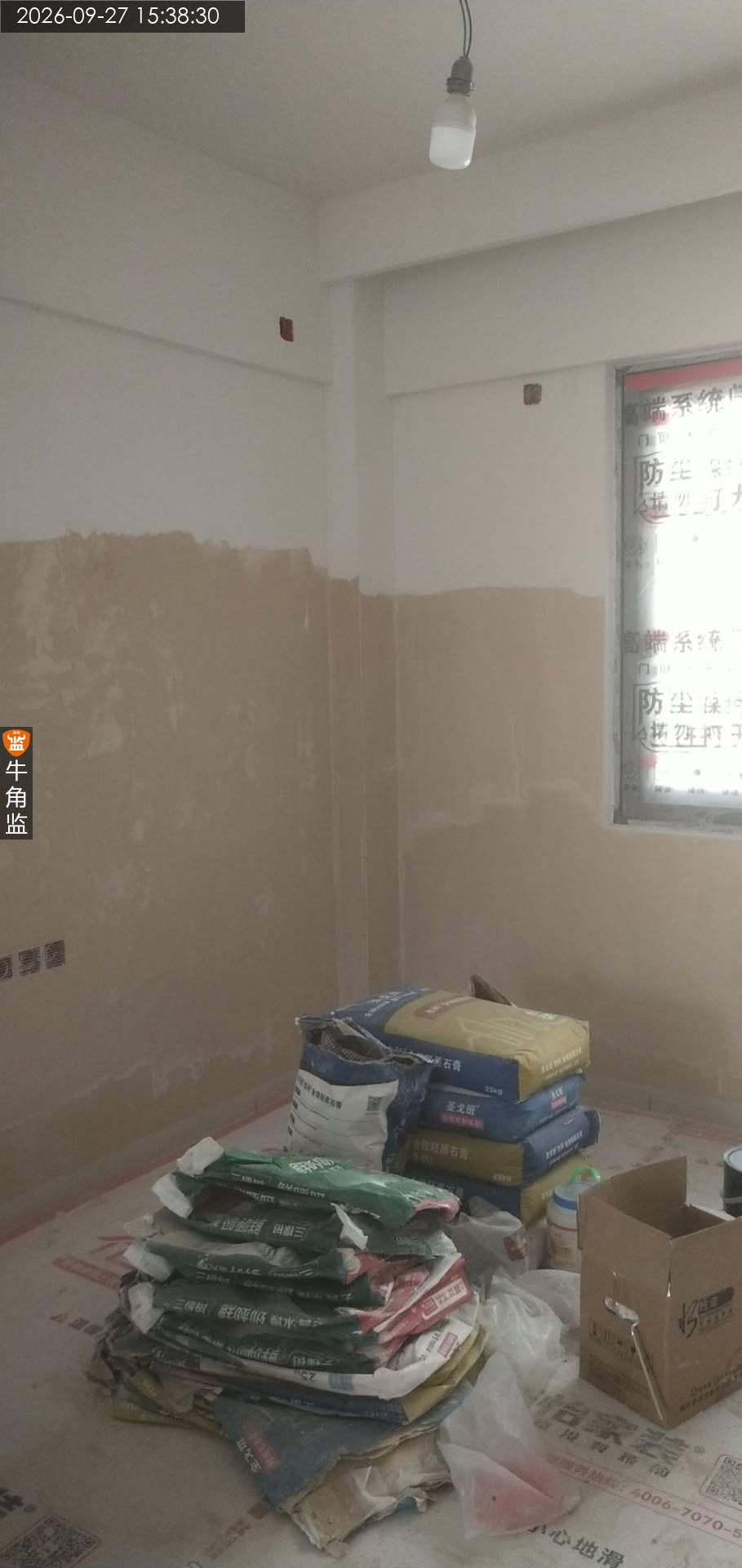

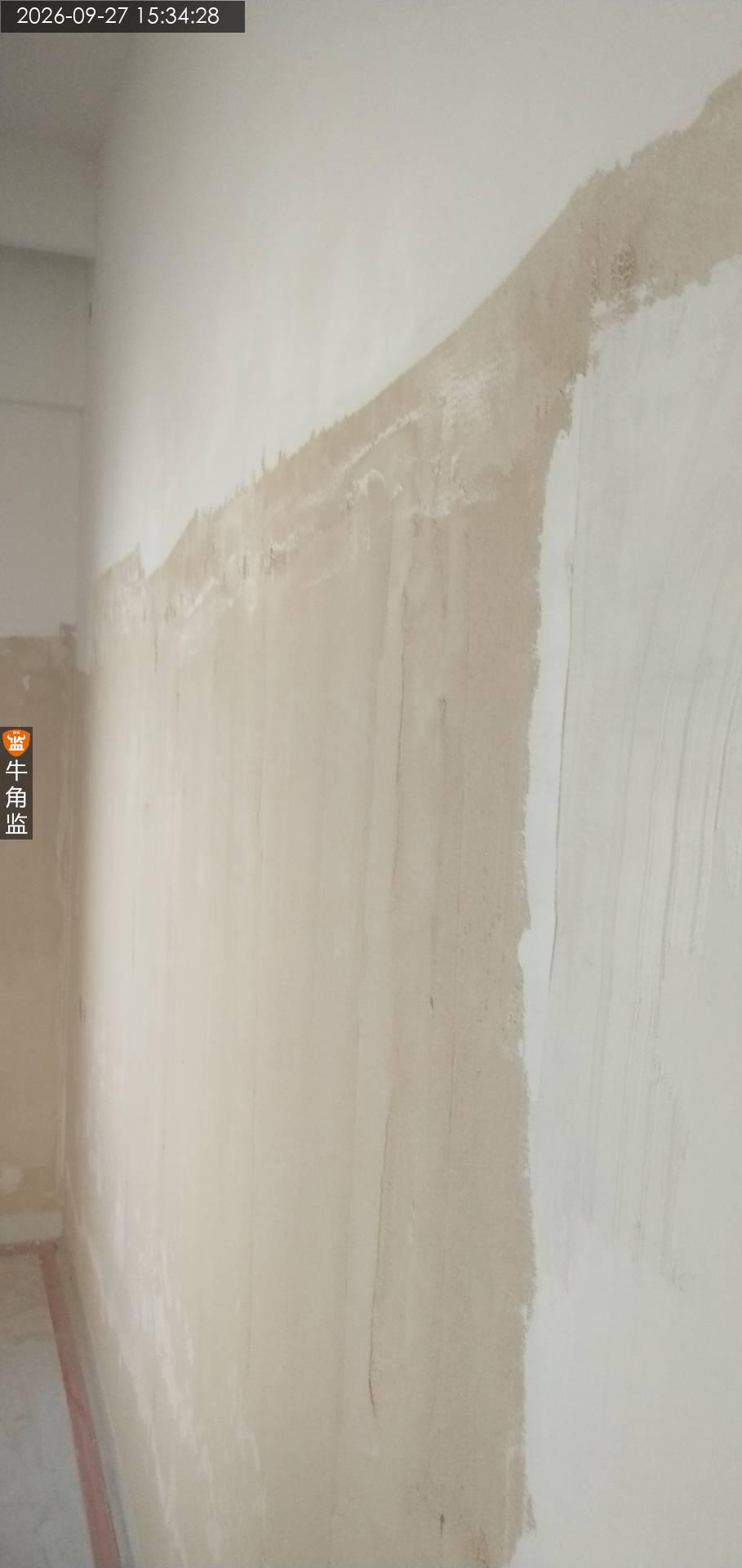

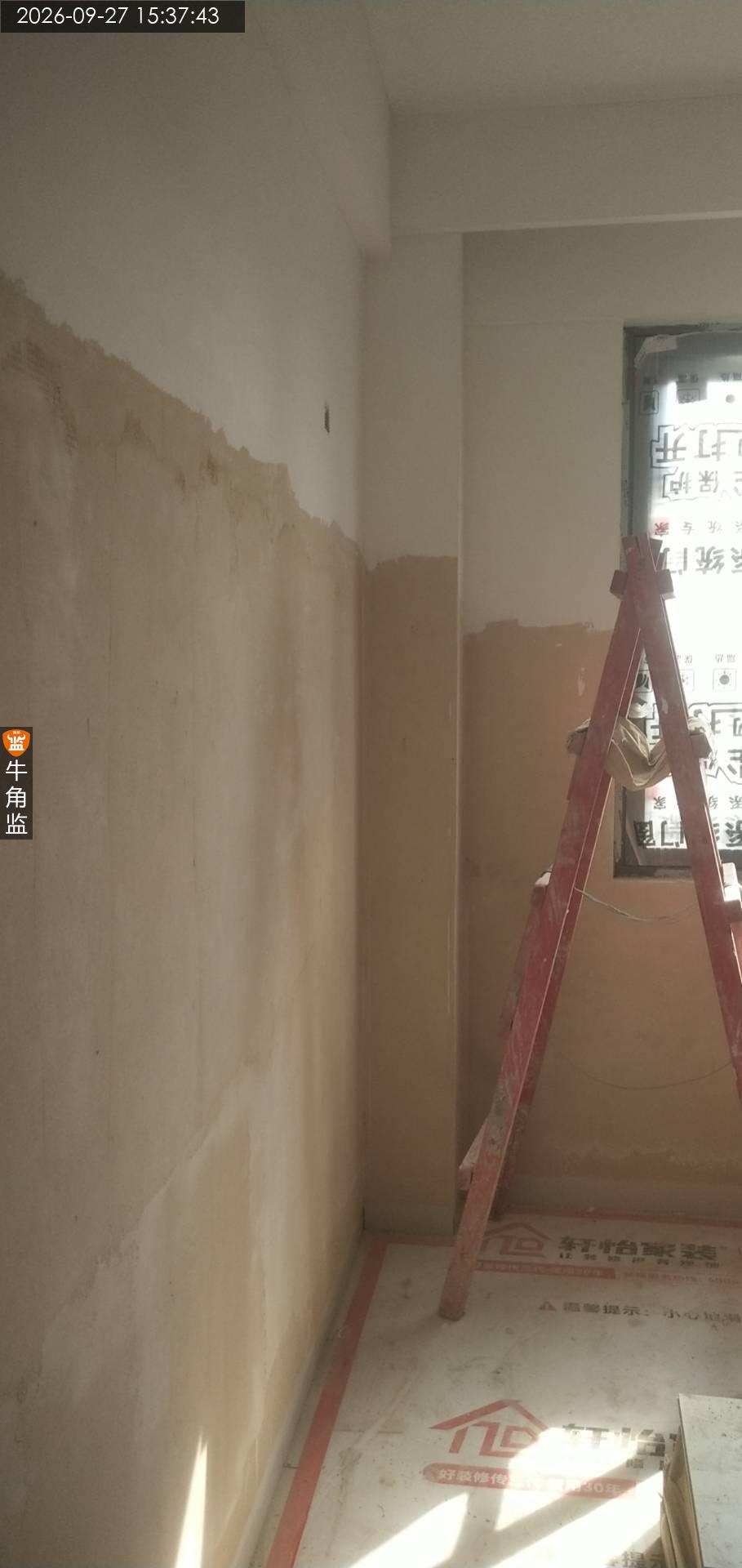

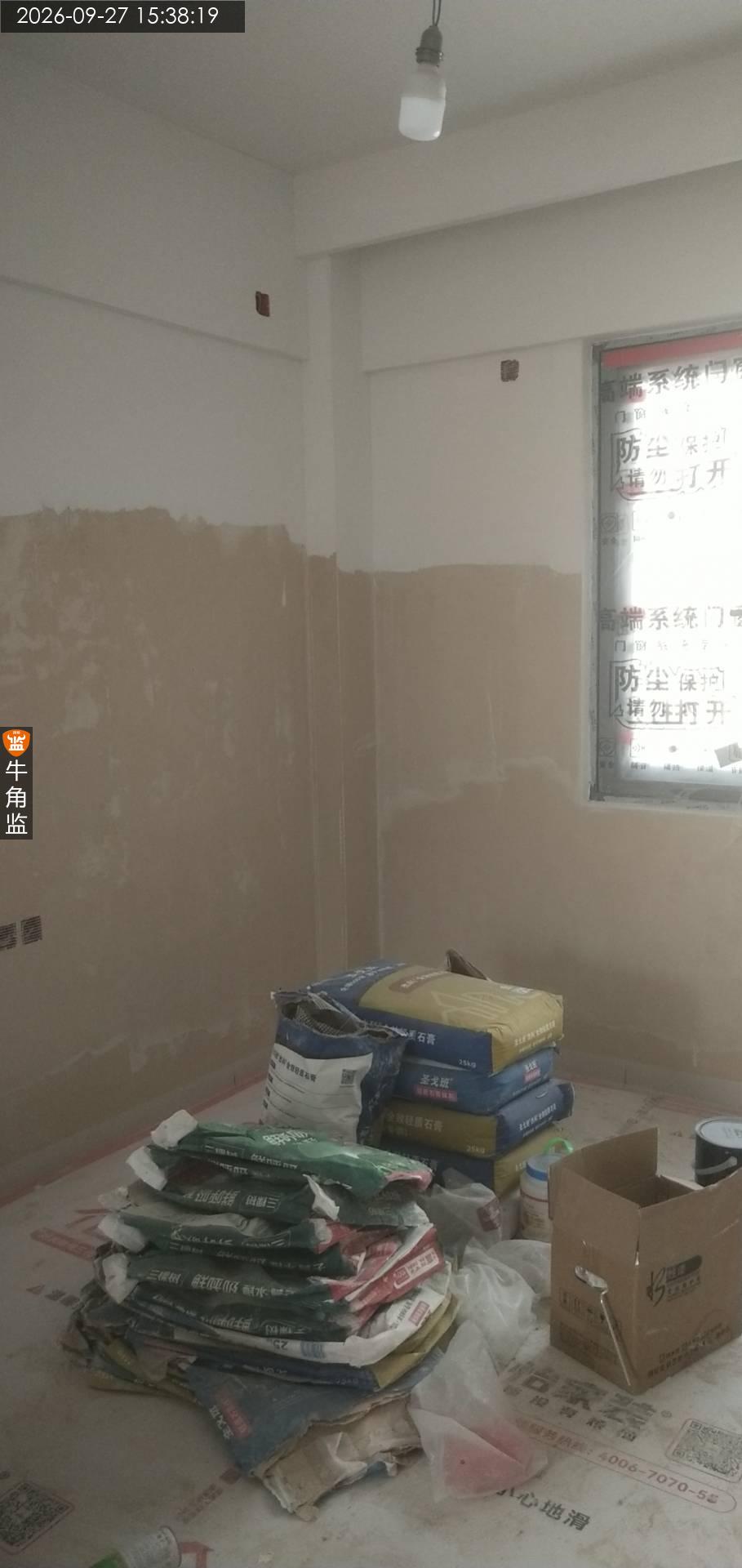

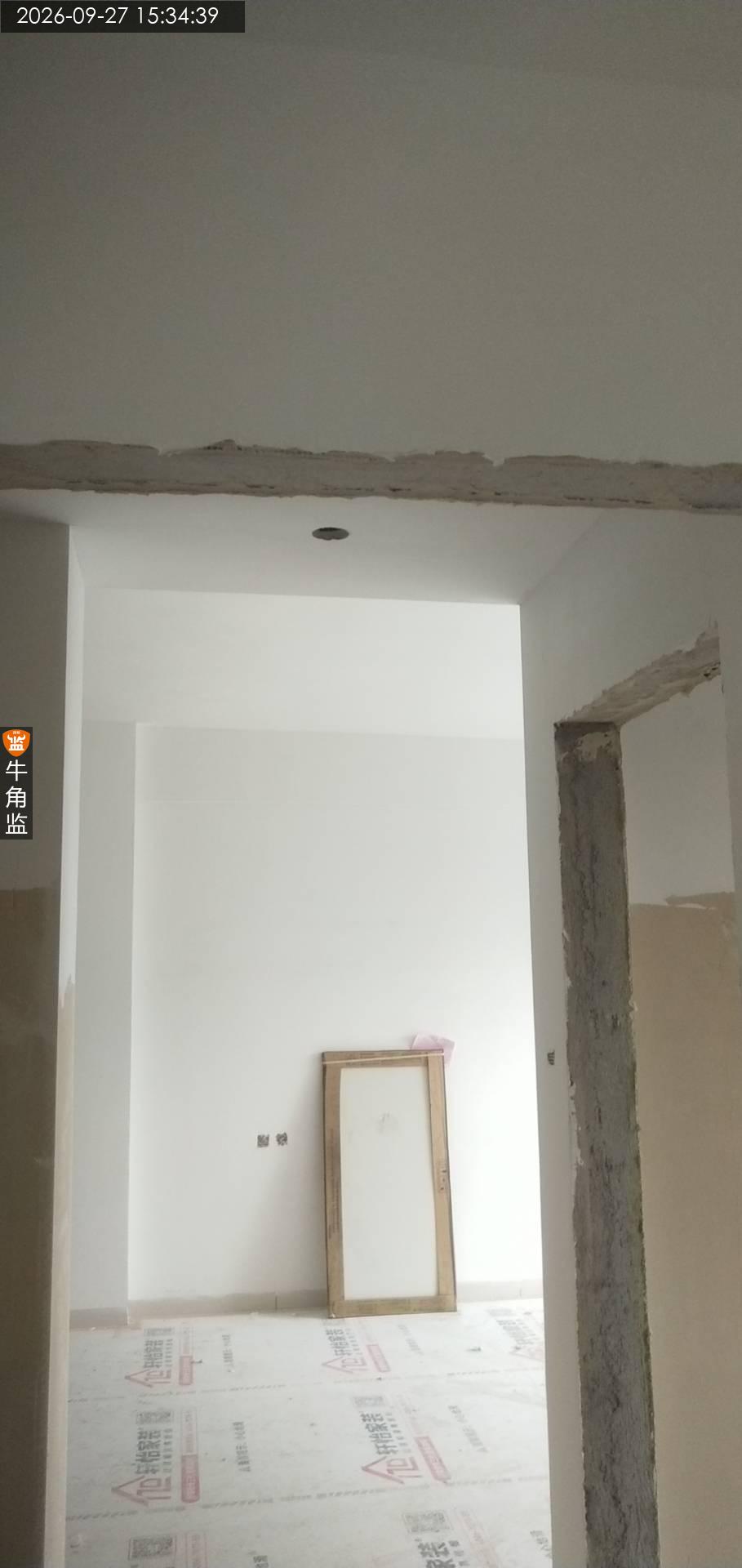

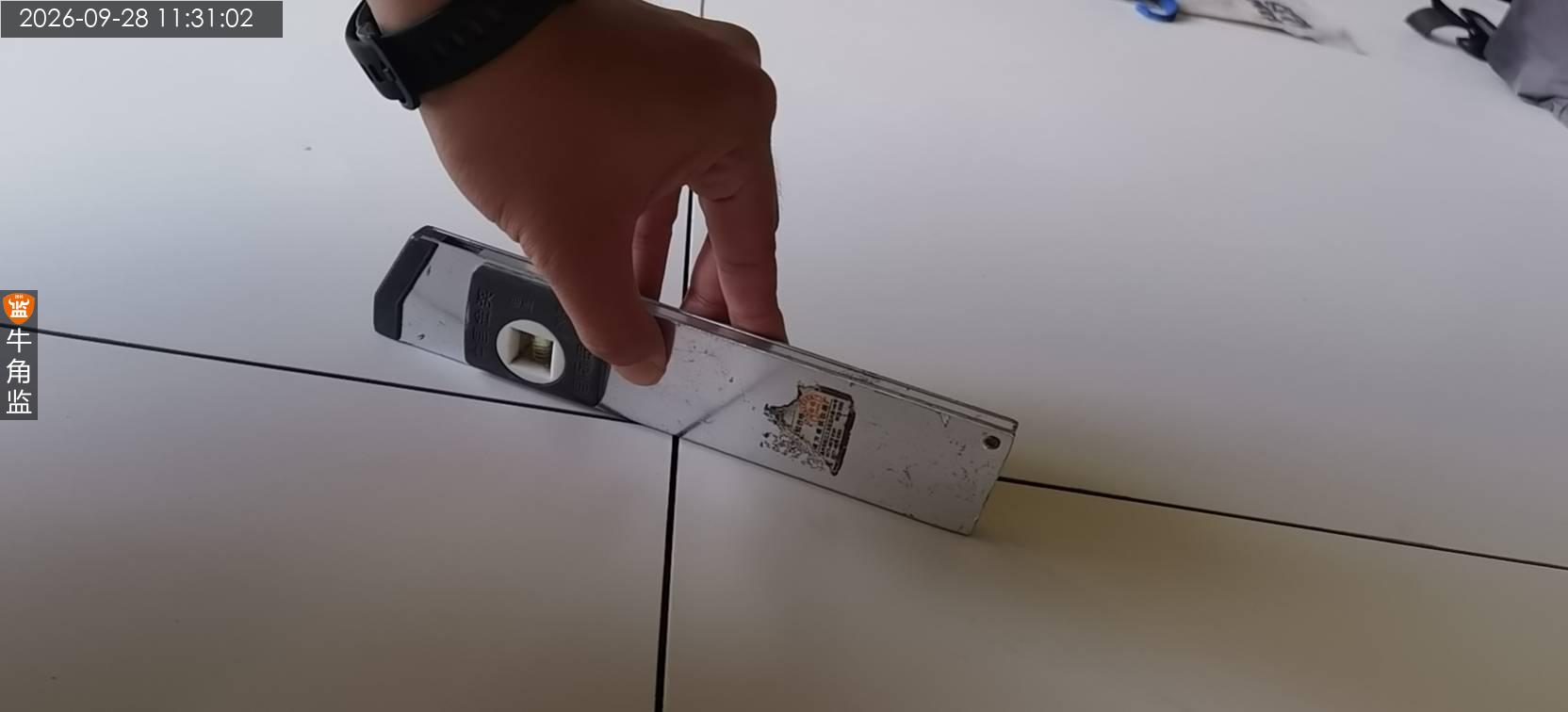

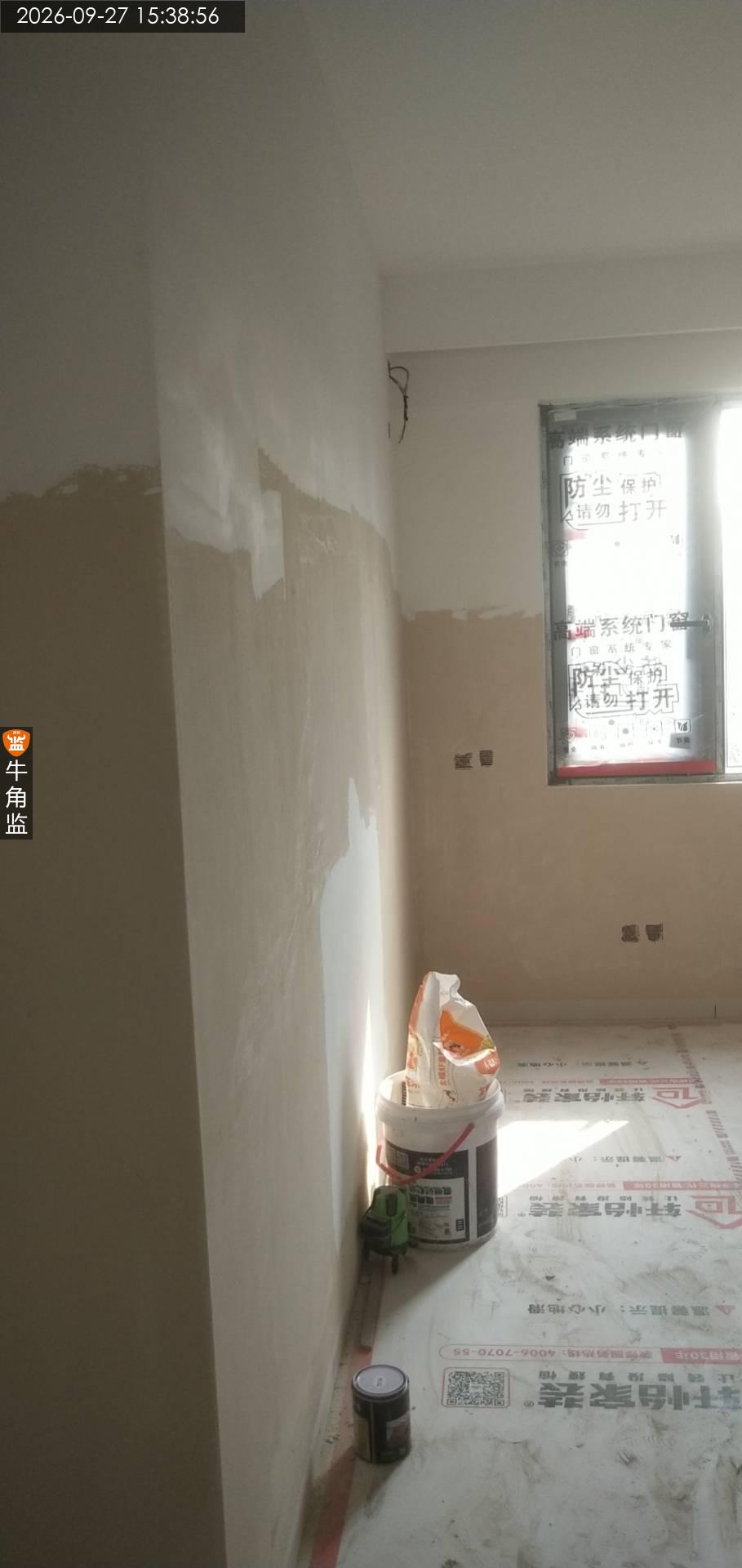

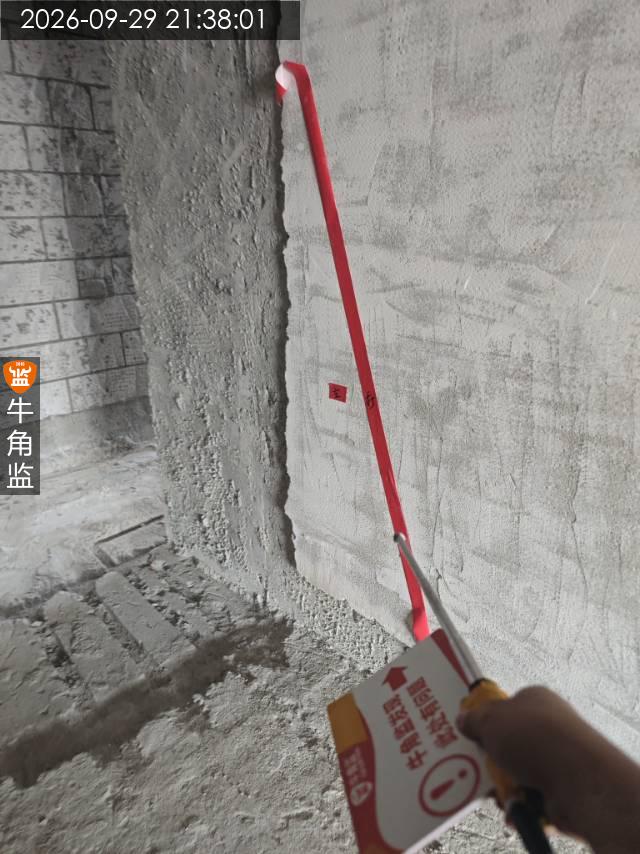

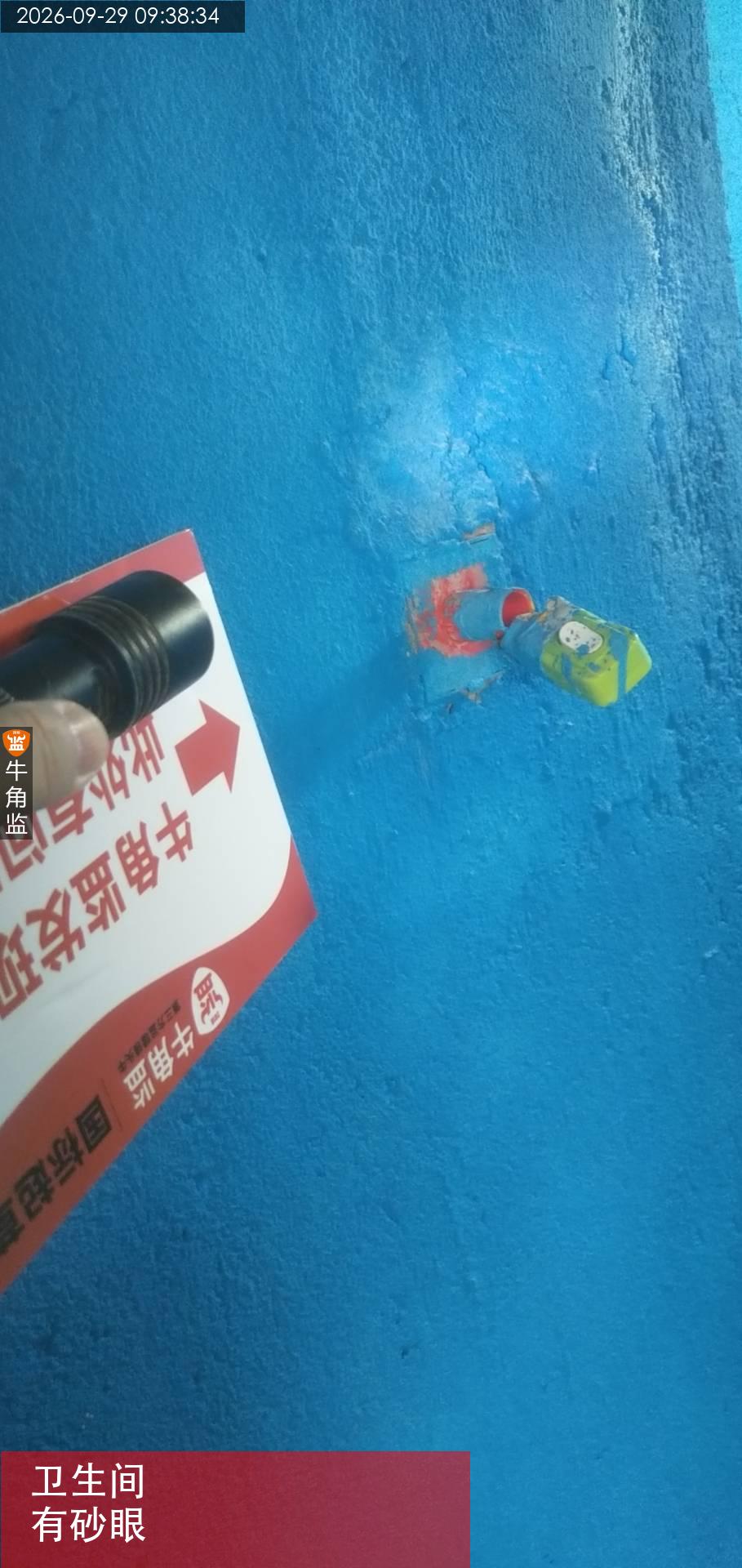

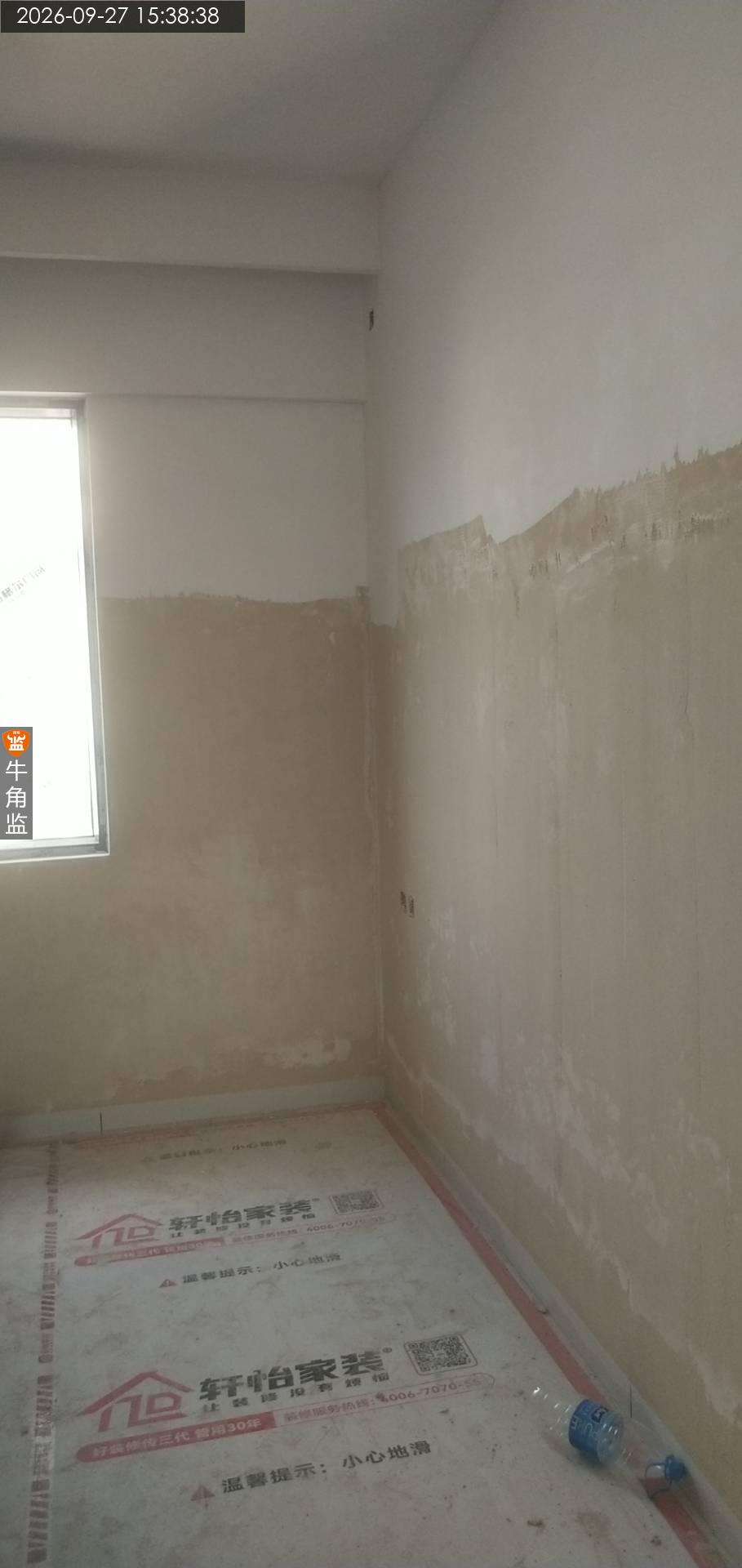

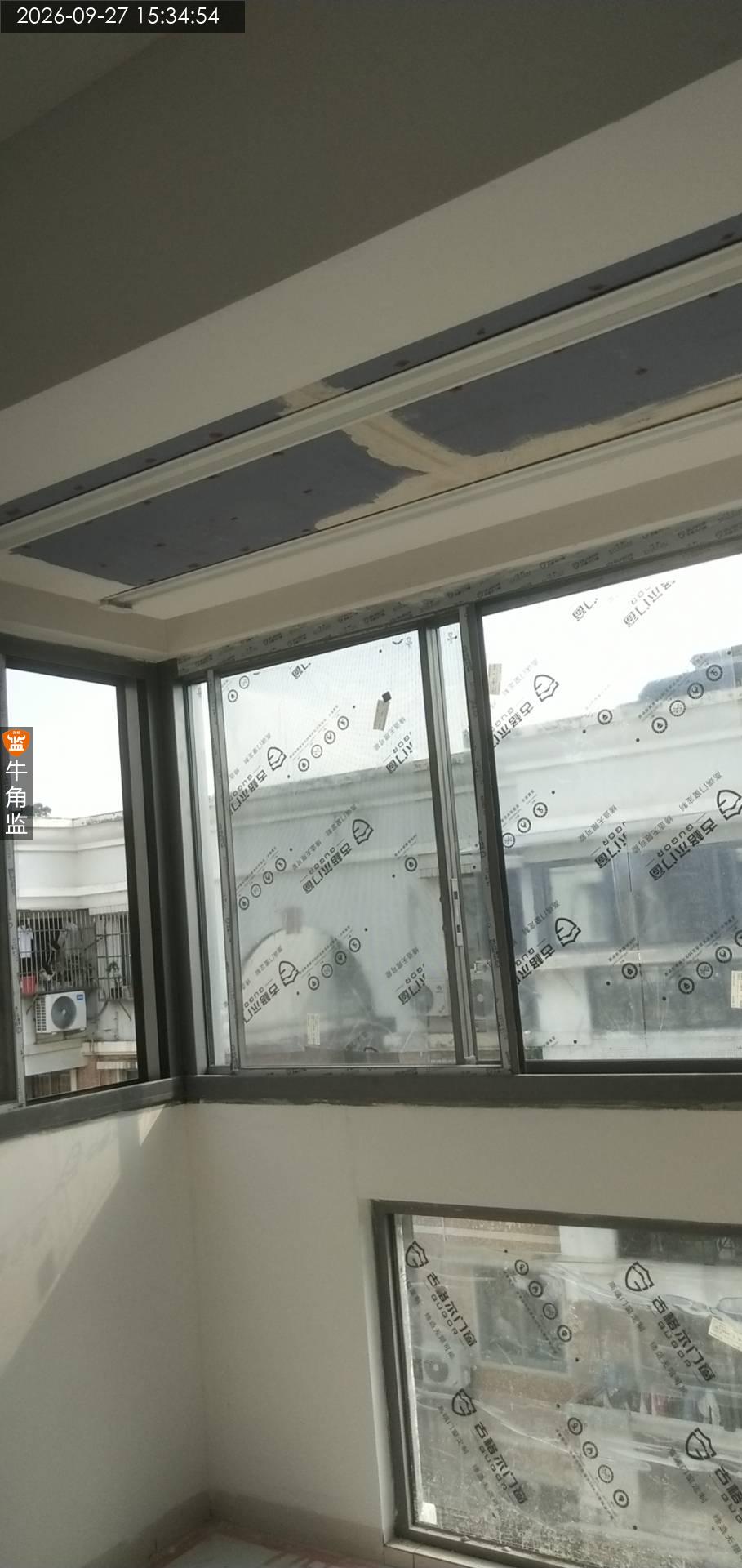

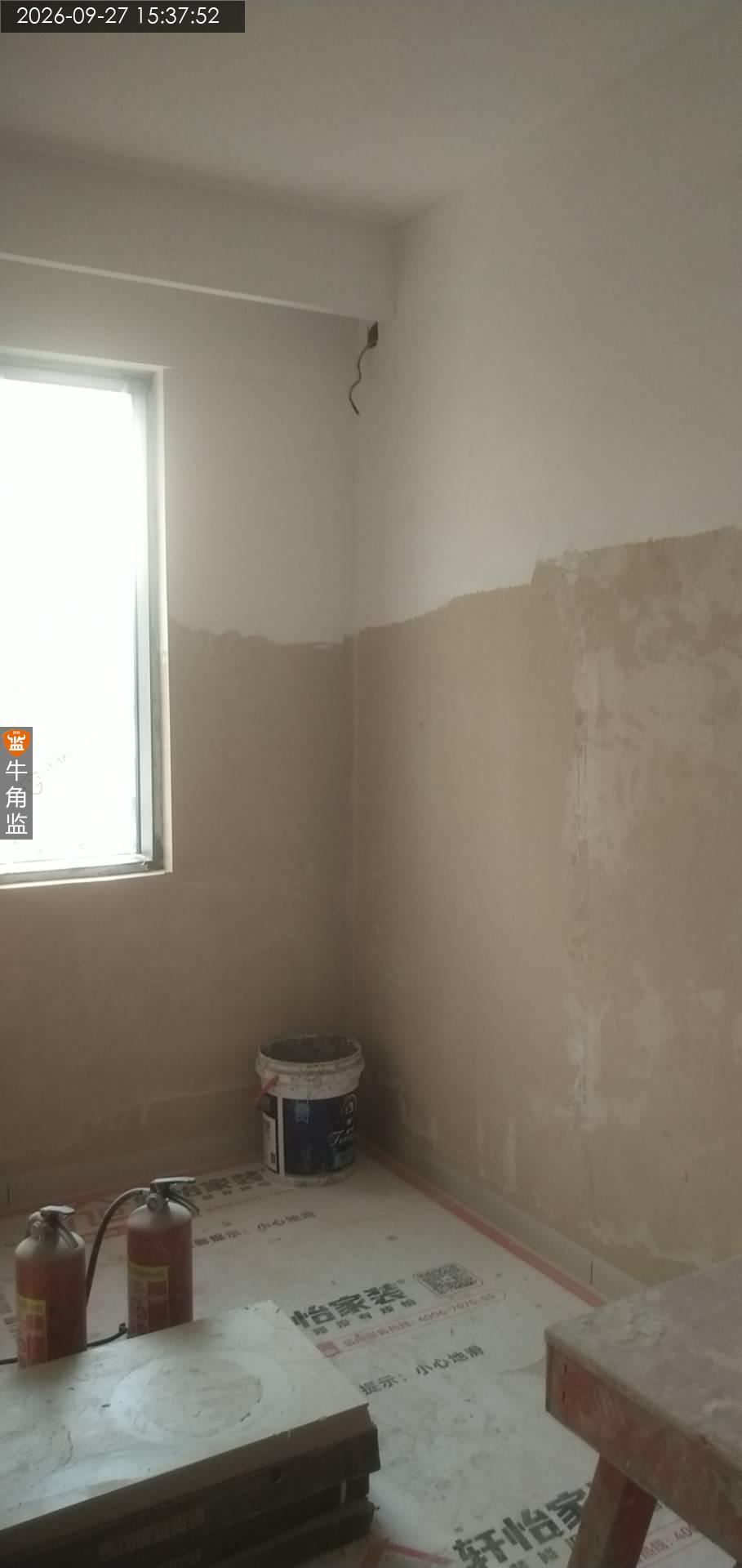

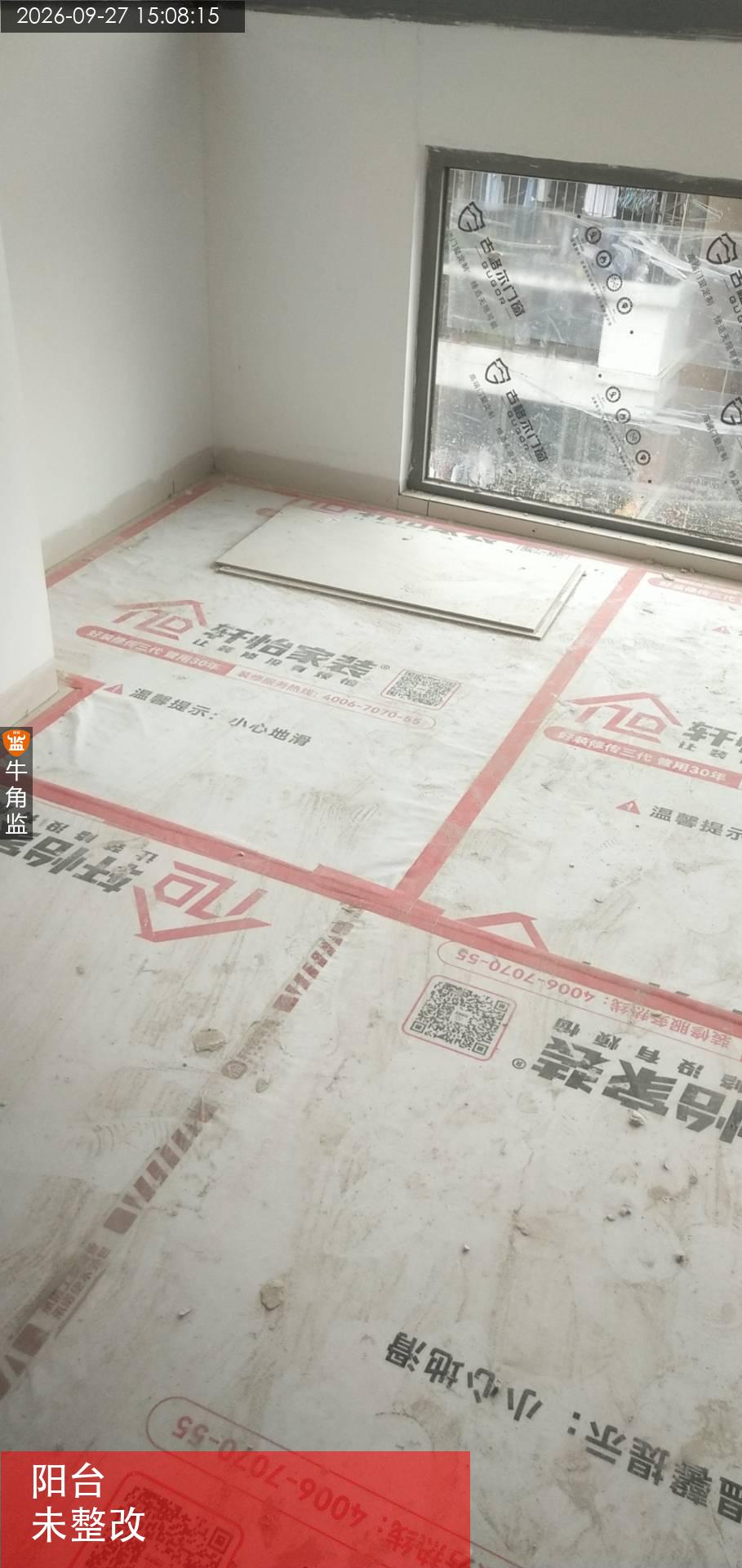

本次检查情况如下 扇灰巡检 1.本次检查阶段:扇灰巡检阶段。 2.现场情况概述:扇灰巡检,现场无人施工。 3.本次检查内容:扇灰巡检,墙面平整度,垂直度,墙面砂眼,墙面打磨划痕等。 4.往期隐患跟进情况。①阳台地面砖有二片空鼓,未整改。 5.本次发现的问题隐患:①强光侧向全检墙面,墙面腻子有砂眼,气泡。要求修复处理好。 6.检查结论:油漆涂刷前处理好腻子问题。 7后期施工建议:油漆施工要求 油漆施工交底: 1 涂刷前墙面扇灰层需打磨平整,不可有透底砂眼等情况 2 油漆施工不可有流坠、透底等,无明显刷痕 3 油漆涂刷层数必须一底两面以上 4   油漆兑水严格按照包装指定兑水比例 5   做好成品保护,分色使用美纹纸做好分色 6   表面平整度2m靠尺误差不大于3mm,立面垂直度误差不大于3mm,阴阳角方正直角检测尺误差不大于3mm。

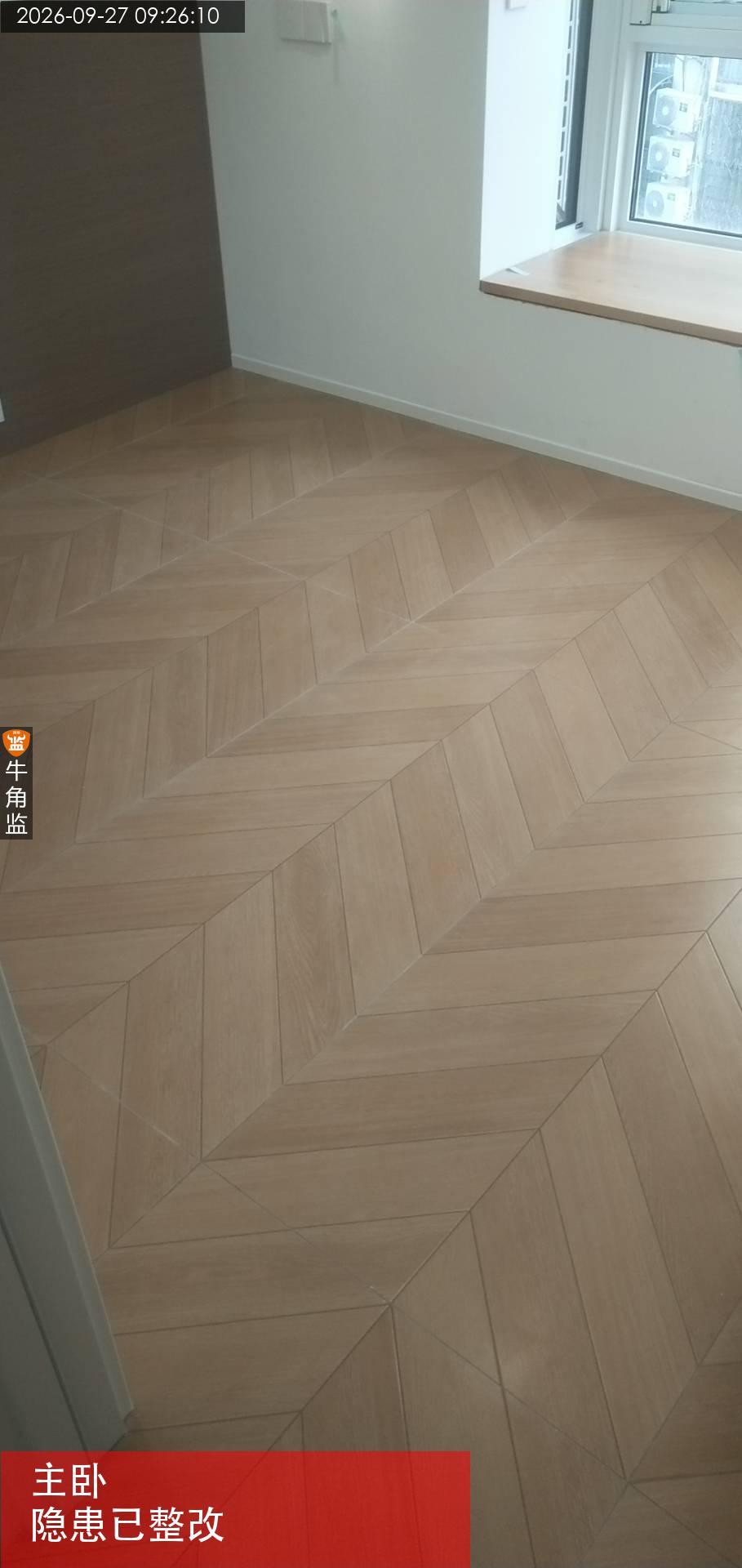

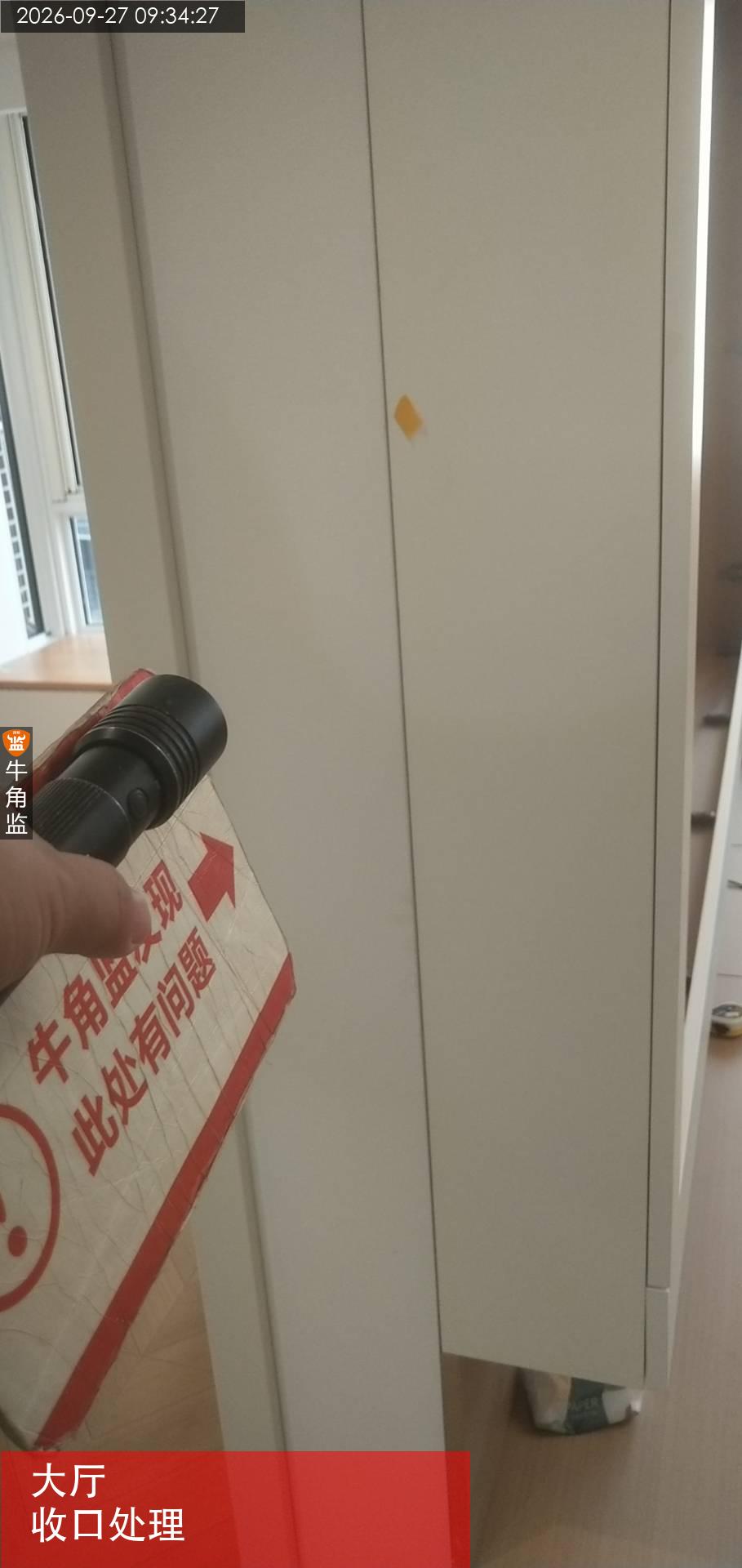

2026-09-27

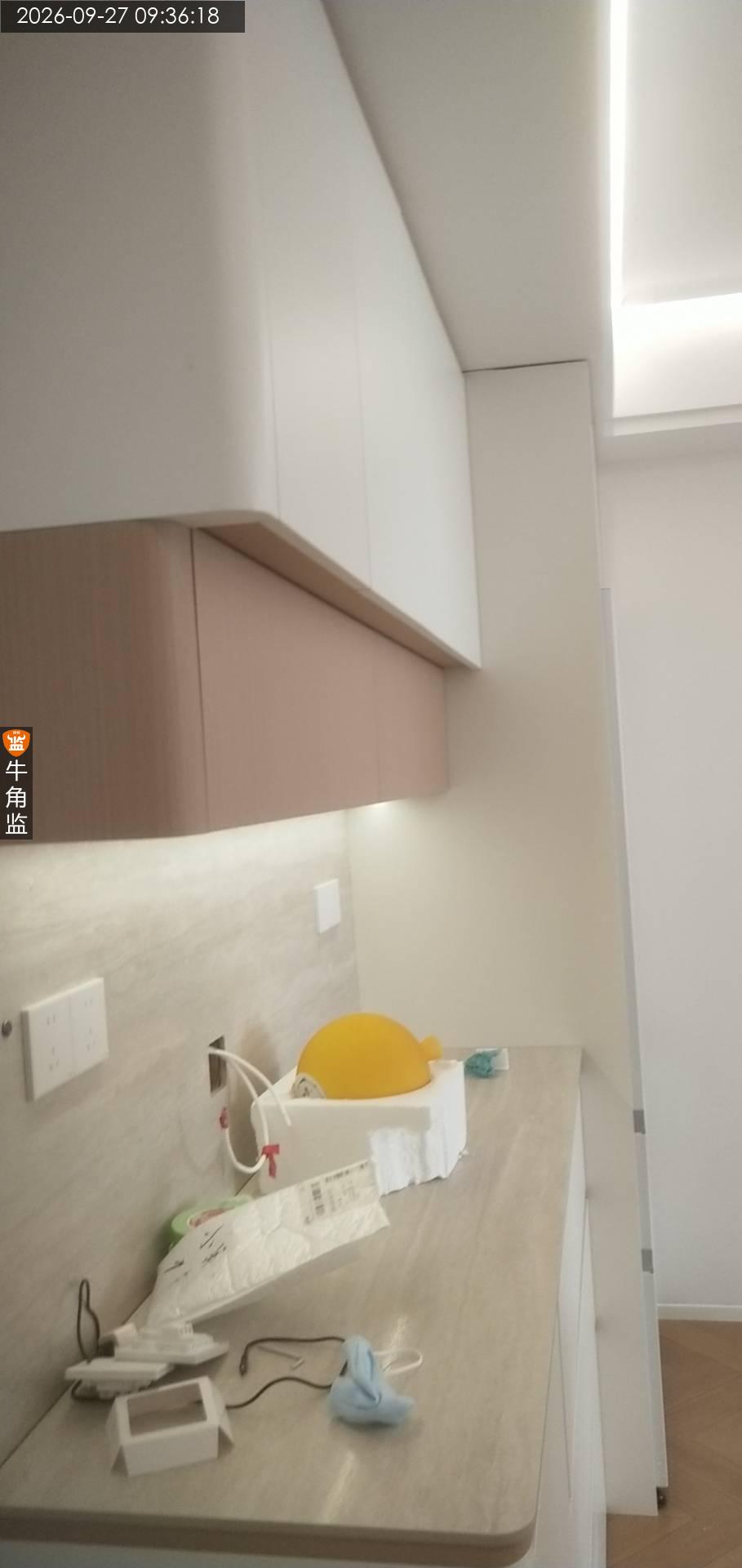

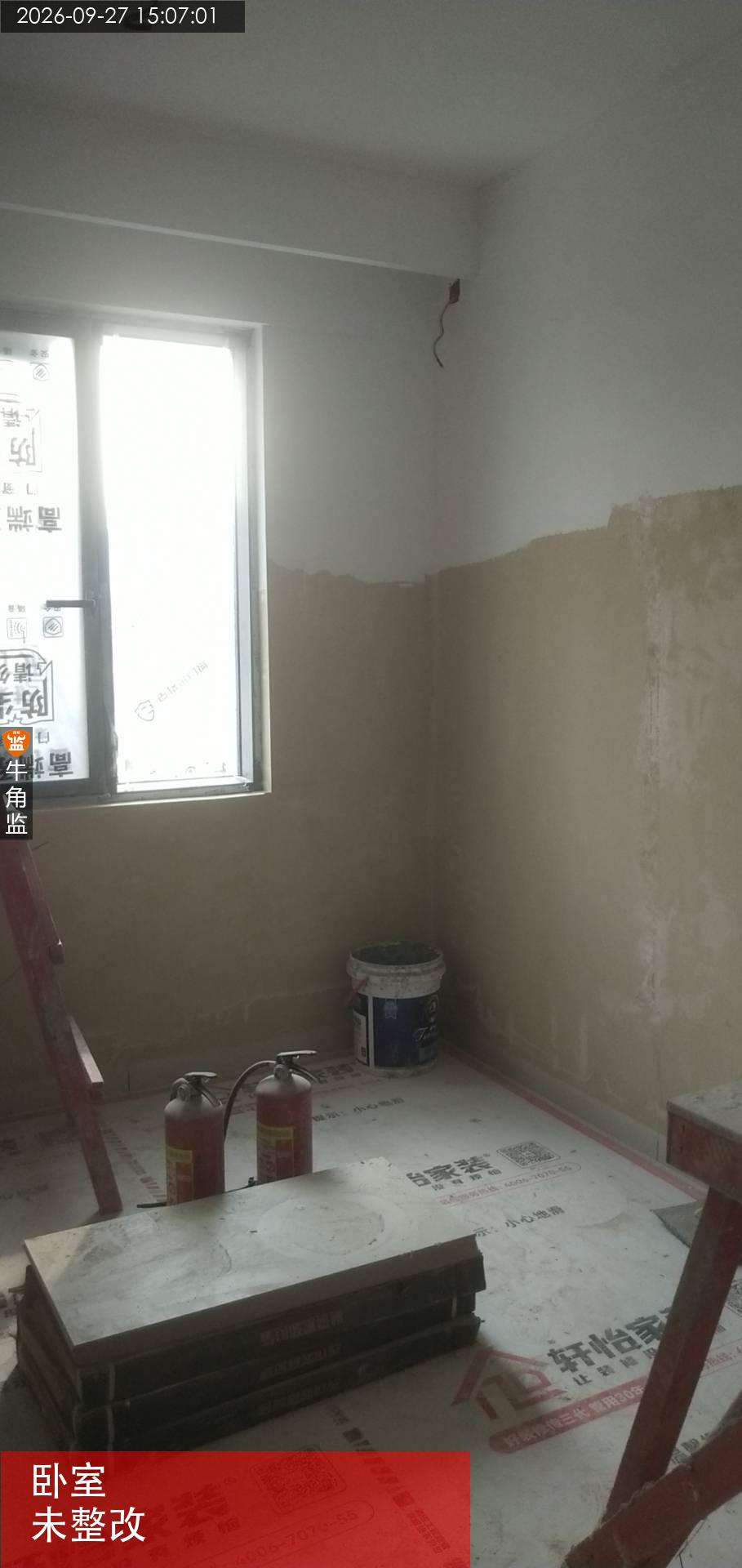

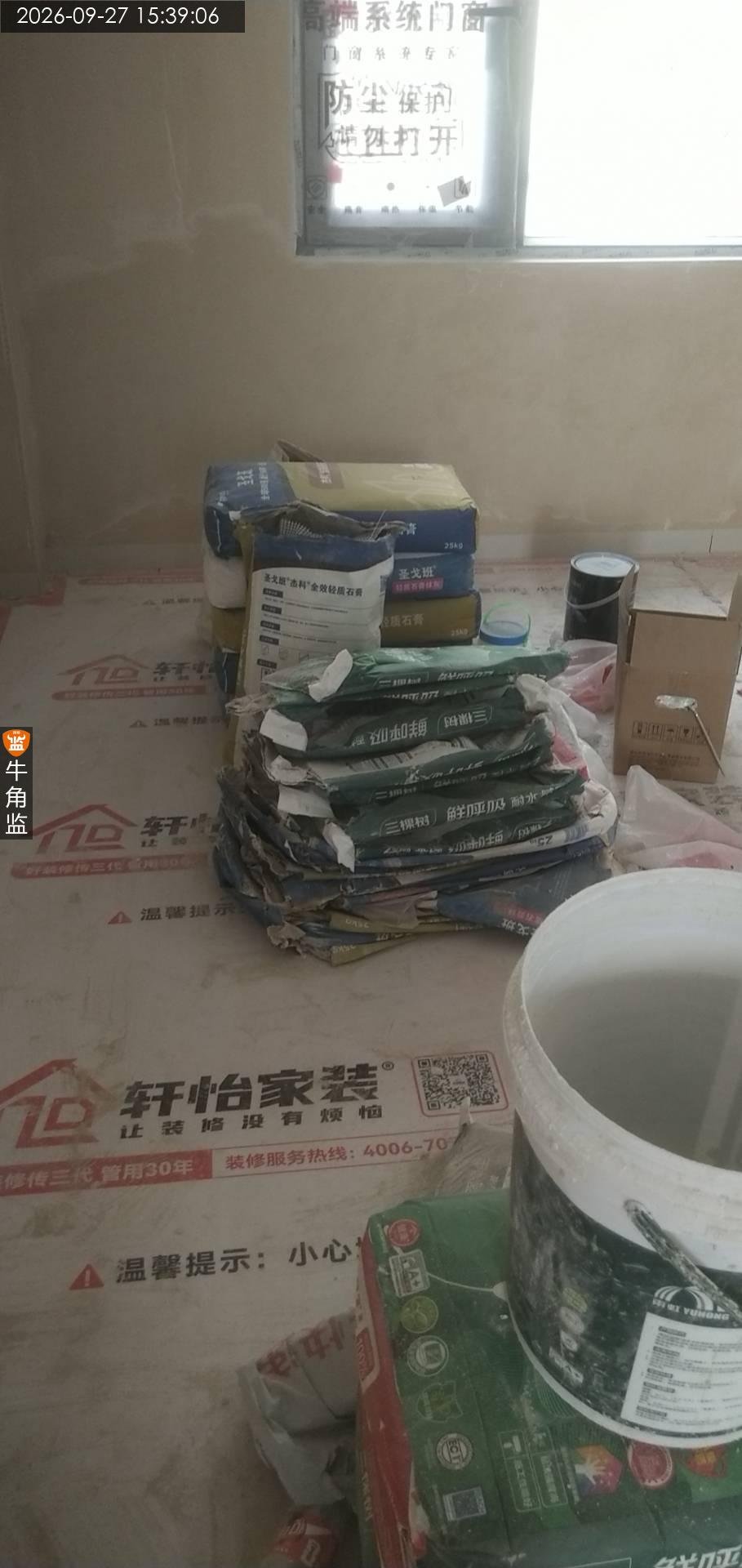

天河区叠********5238
设 计 师:未知
施工队长:未知
工地面积:75.00㎡
装修总价:0.00
本次评价:C
本次评语:

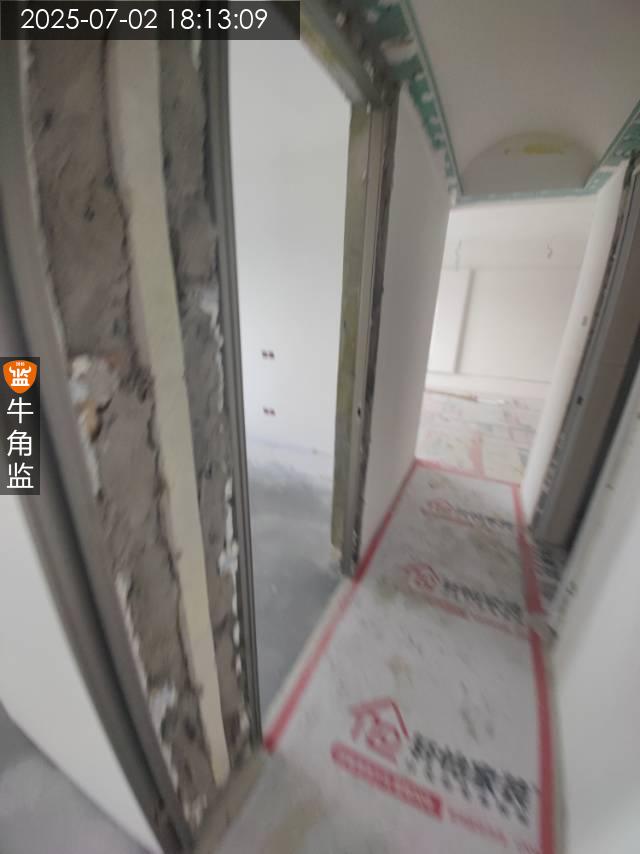

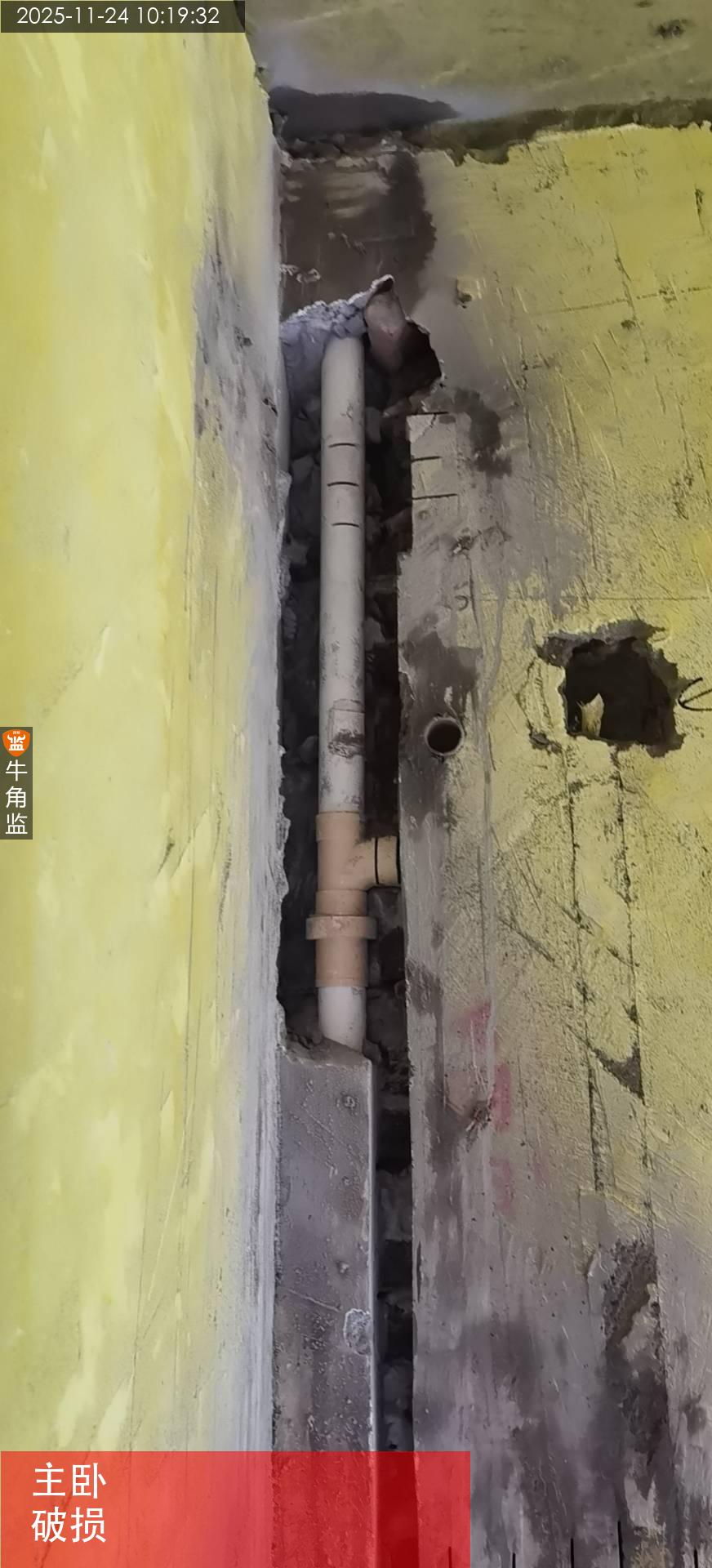

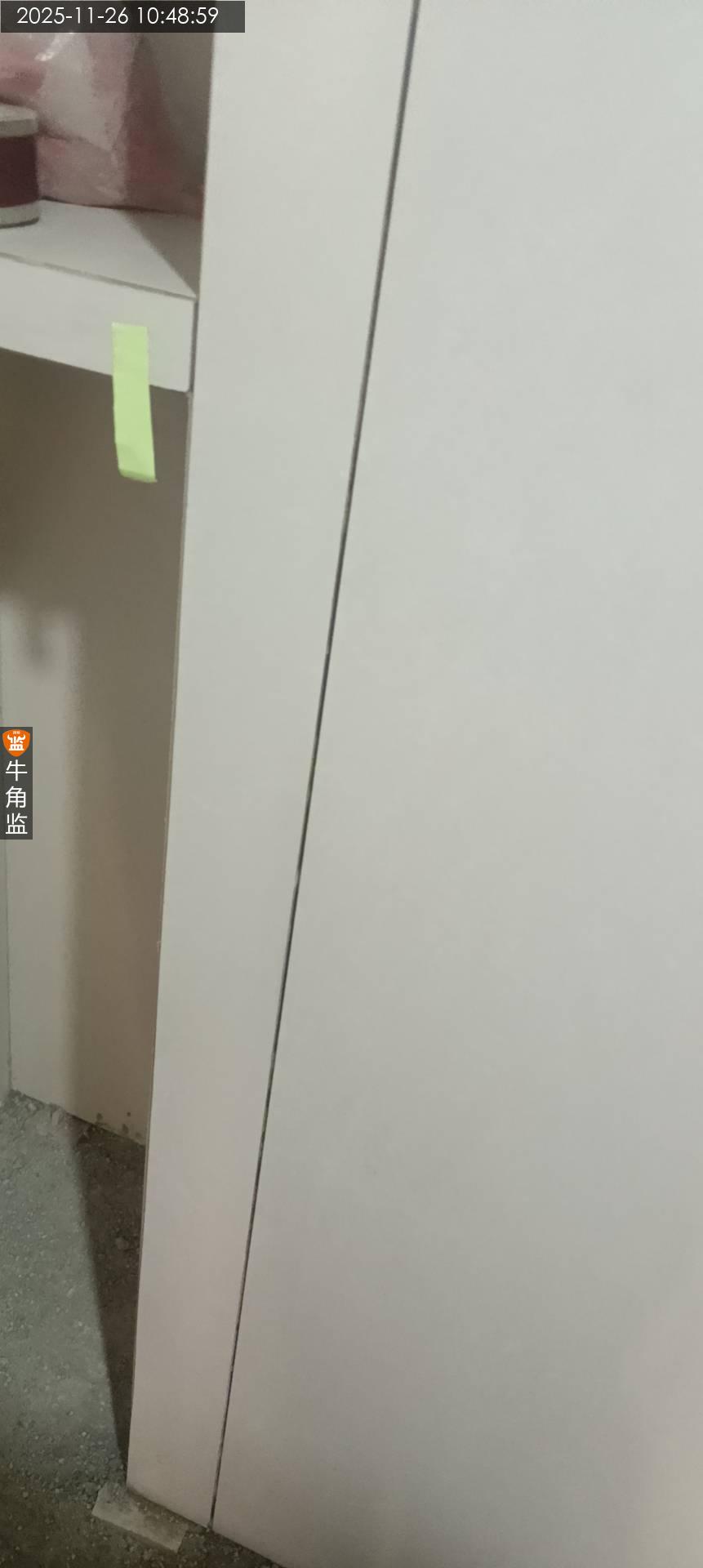

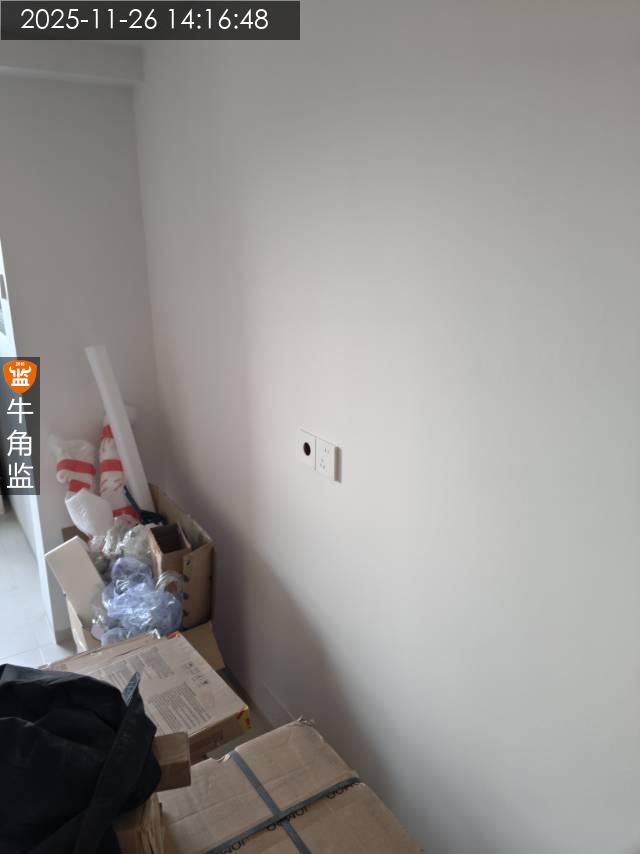

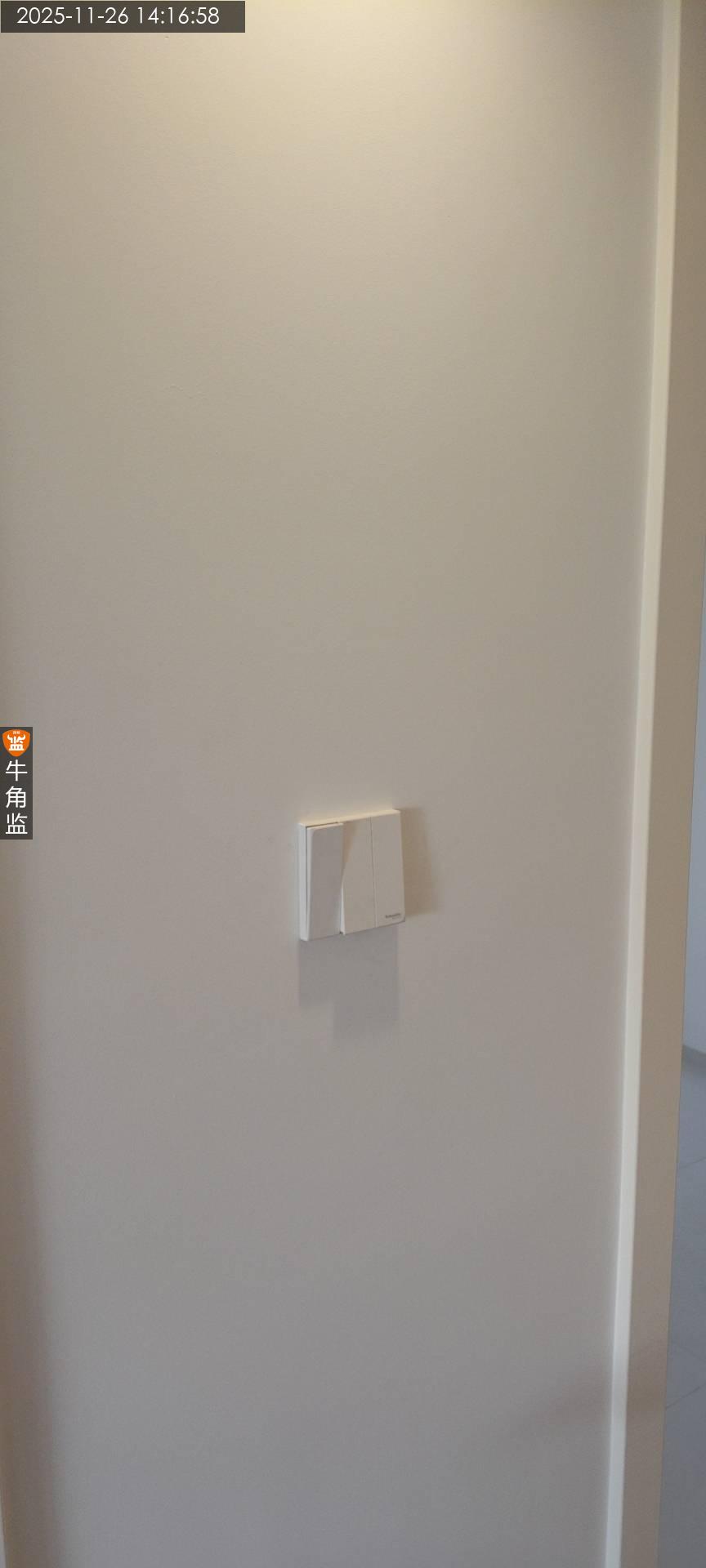

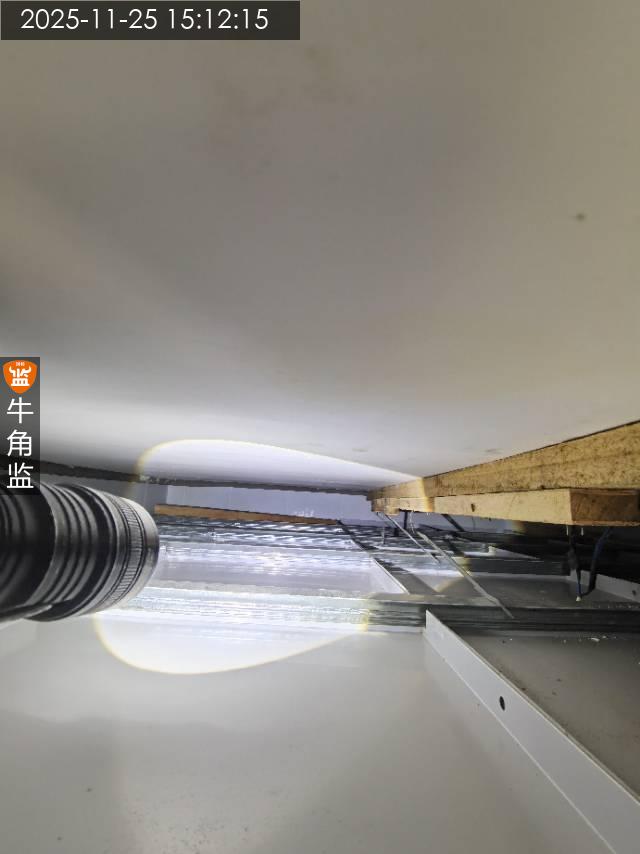

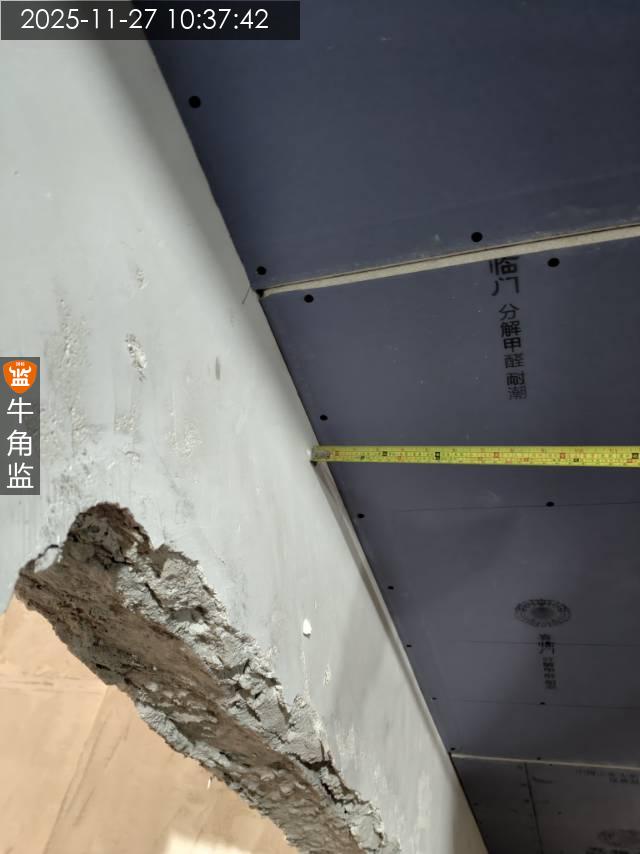

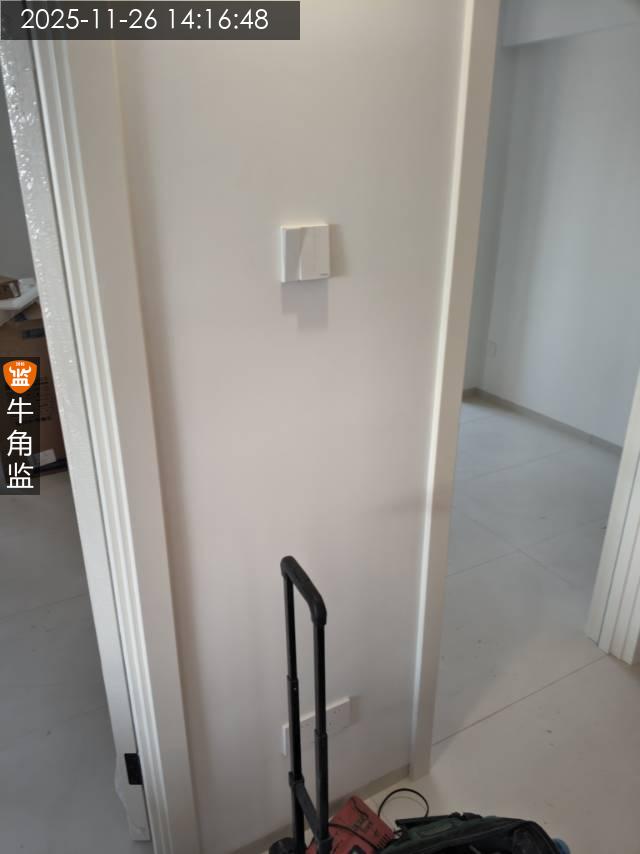

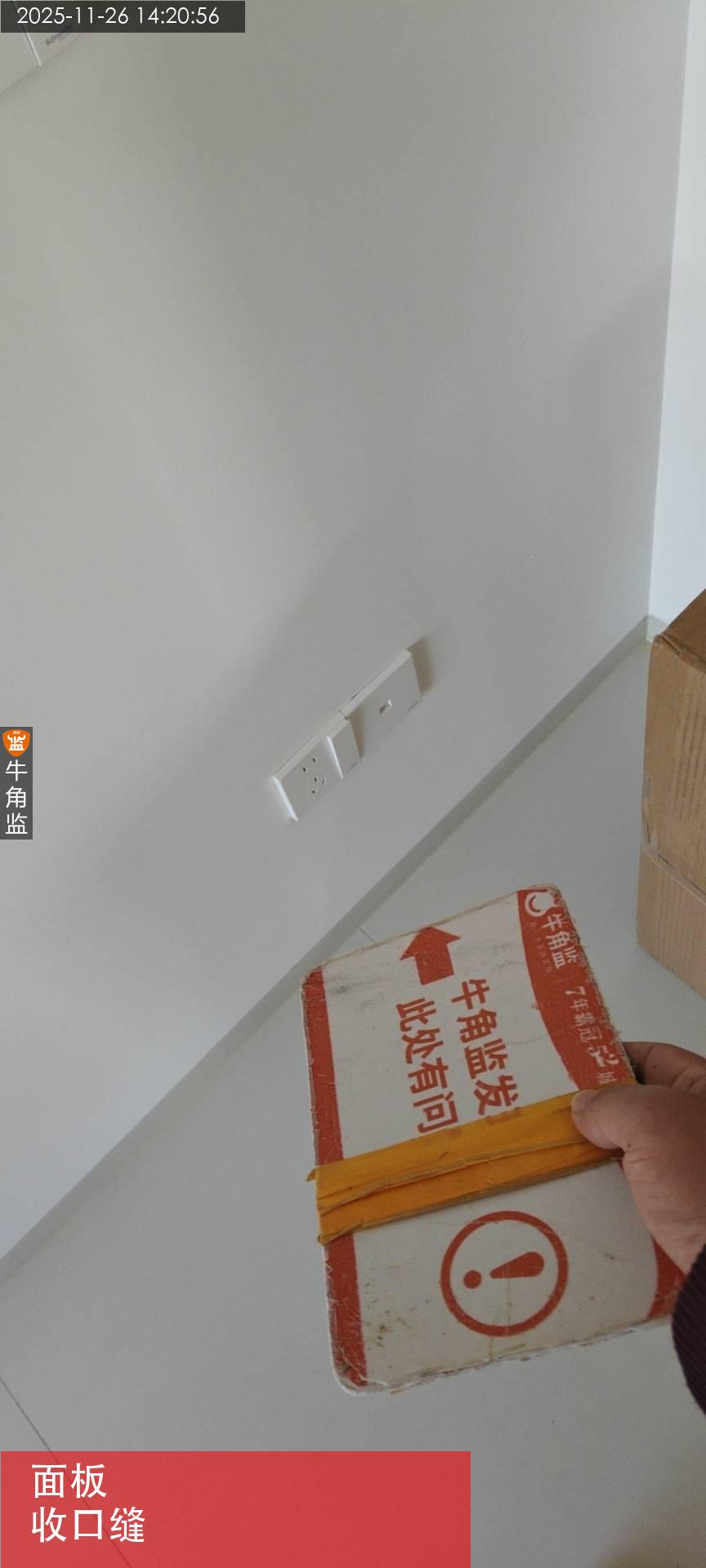

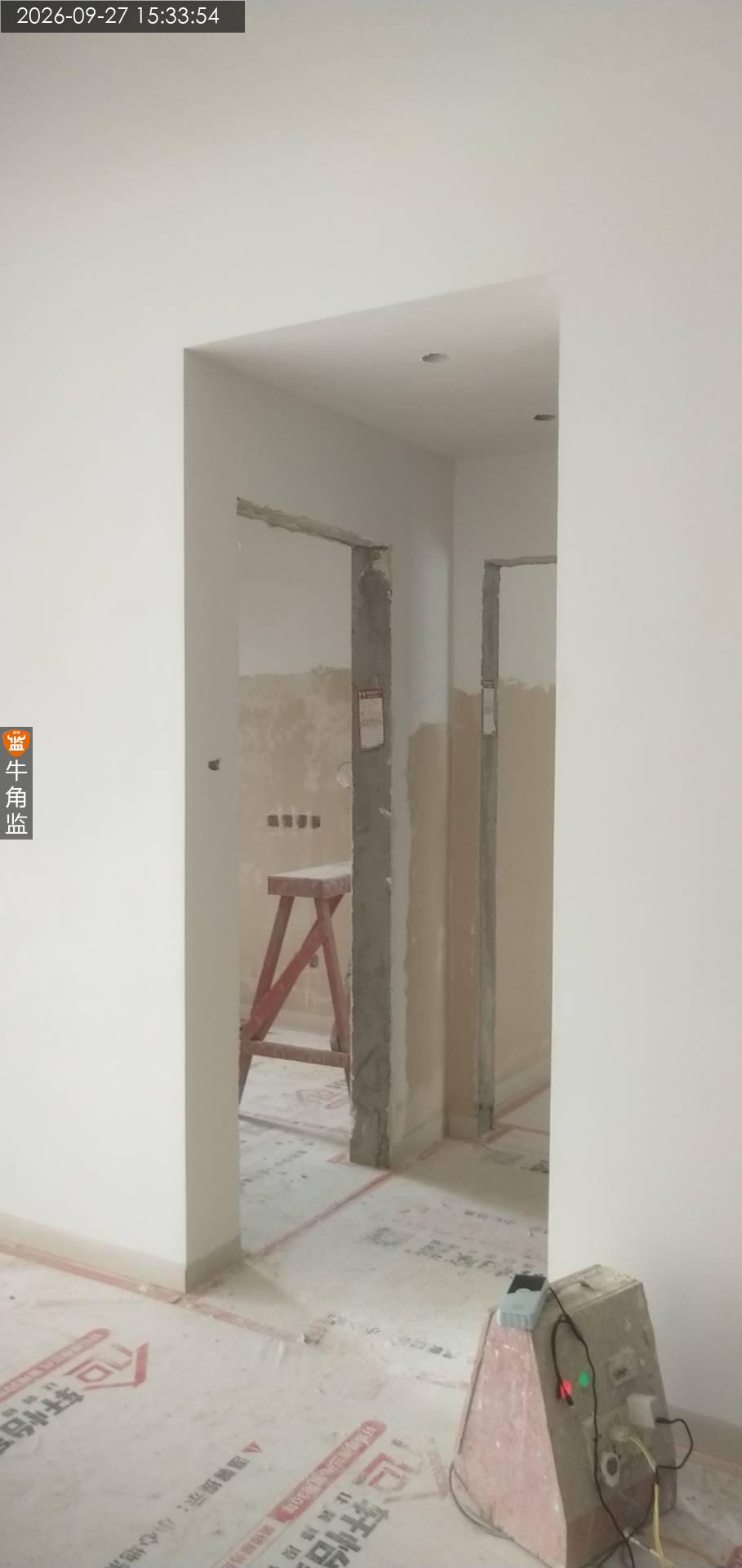

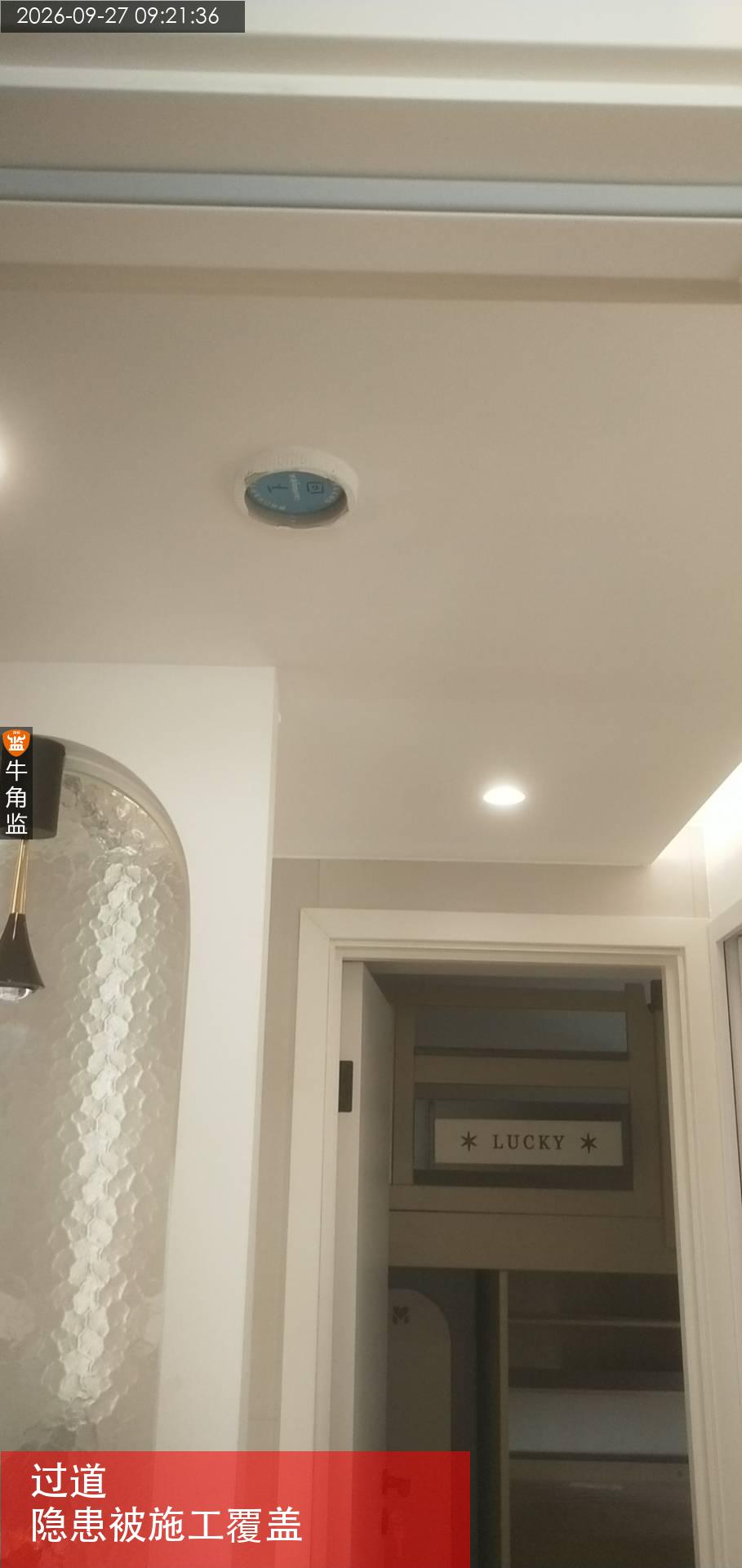

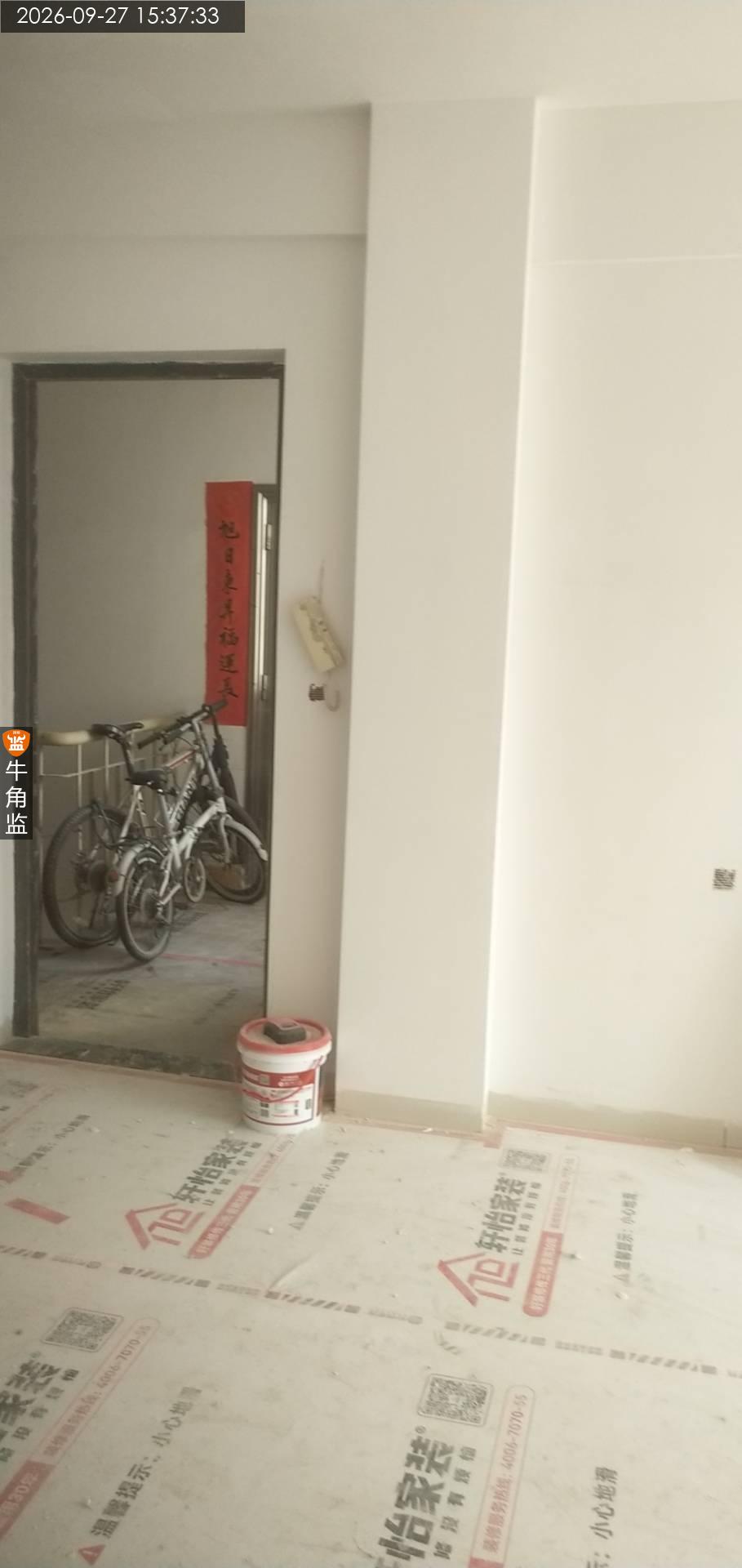

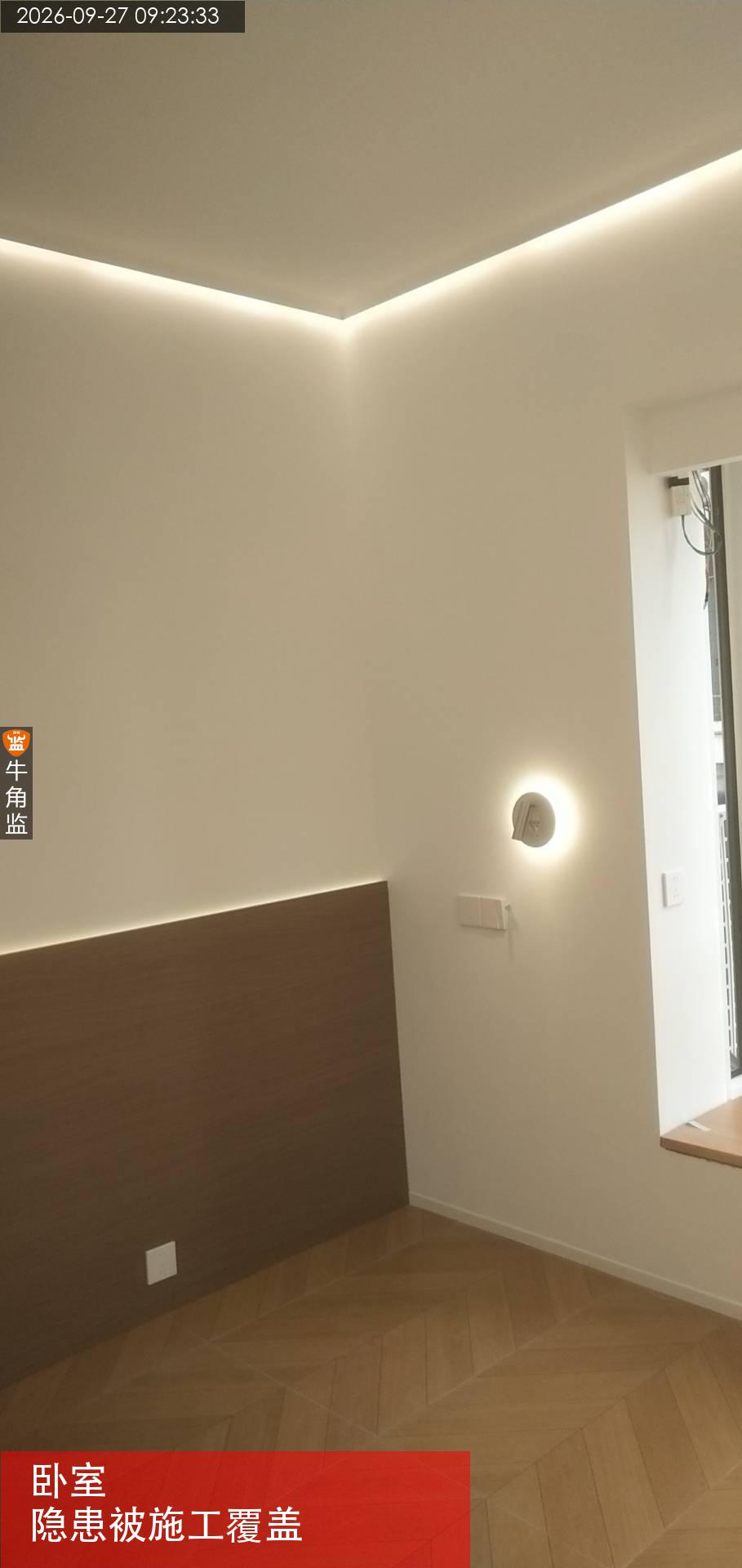

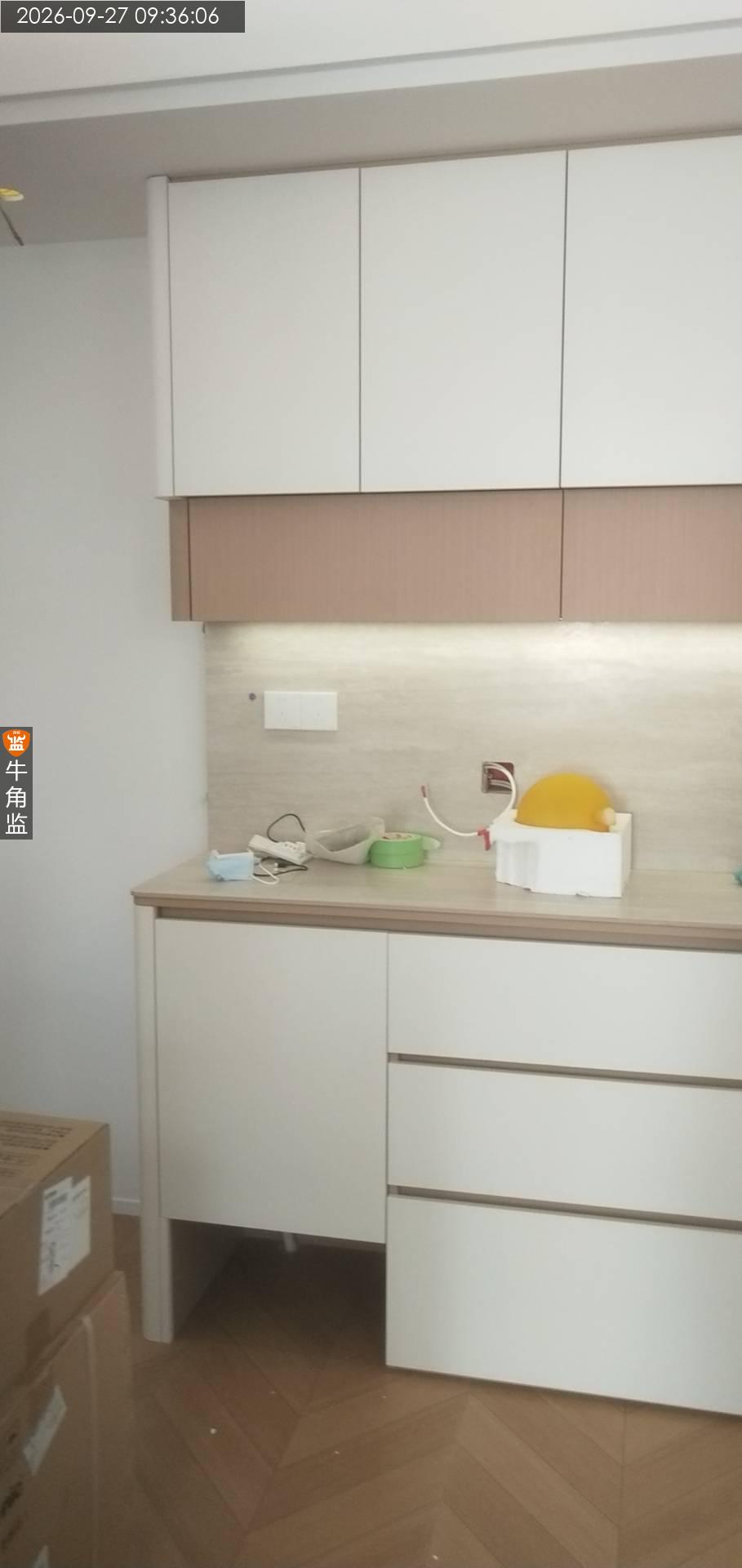

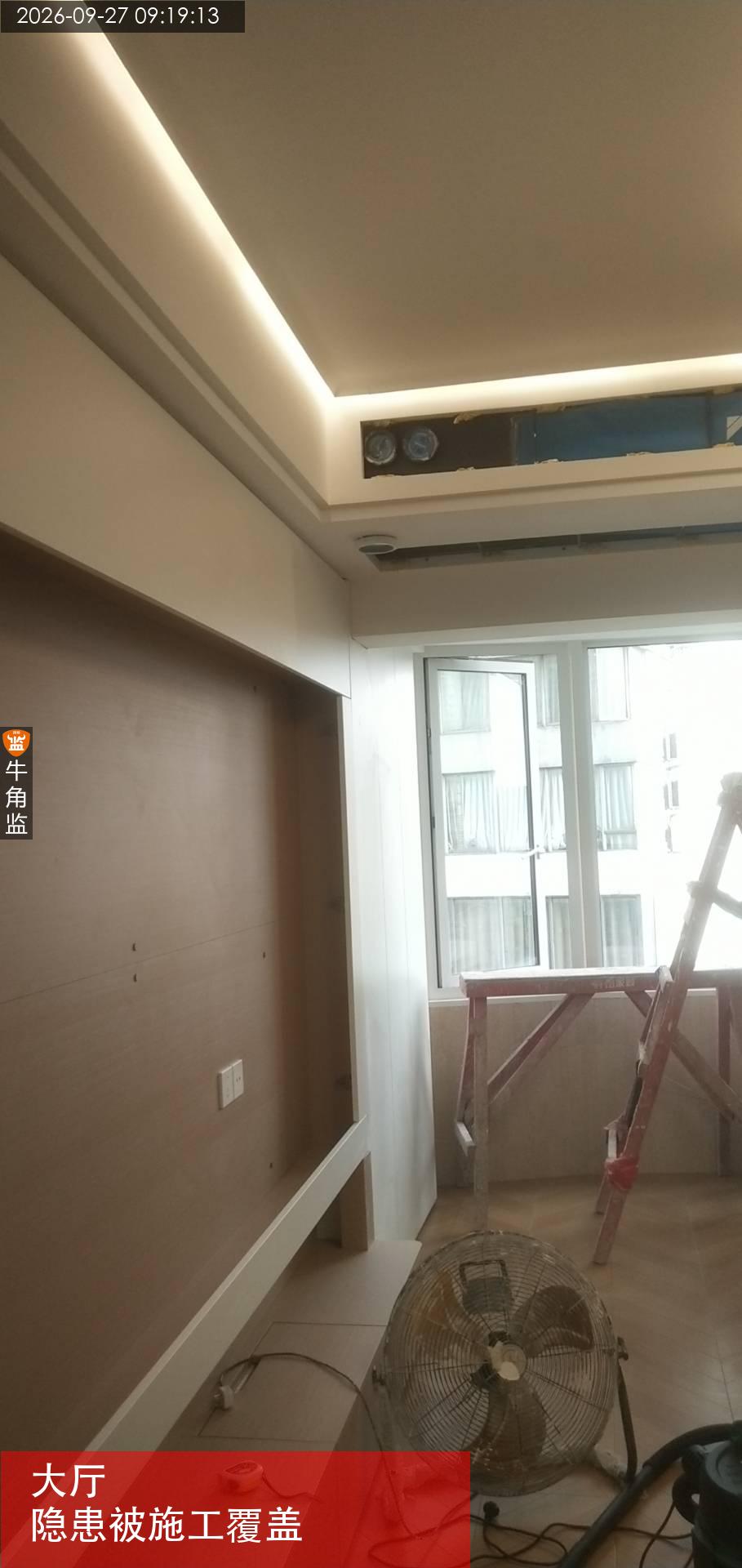

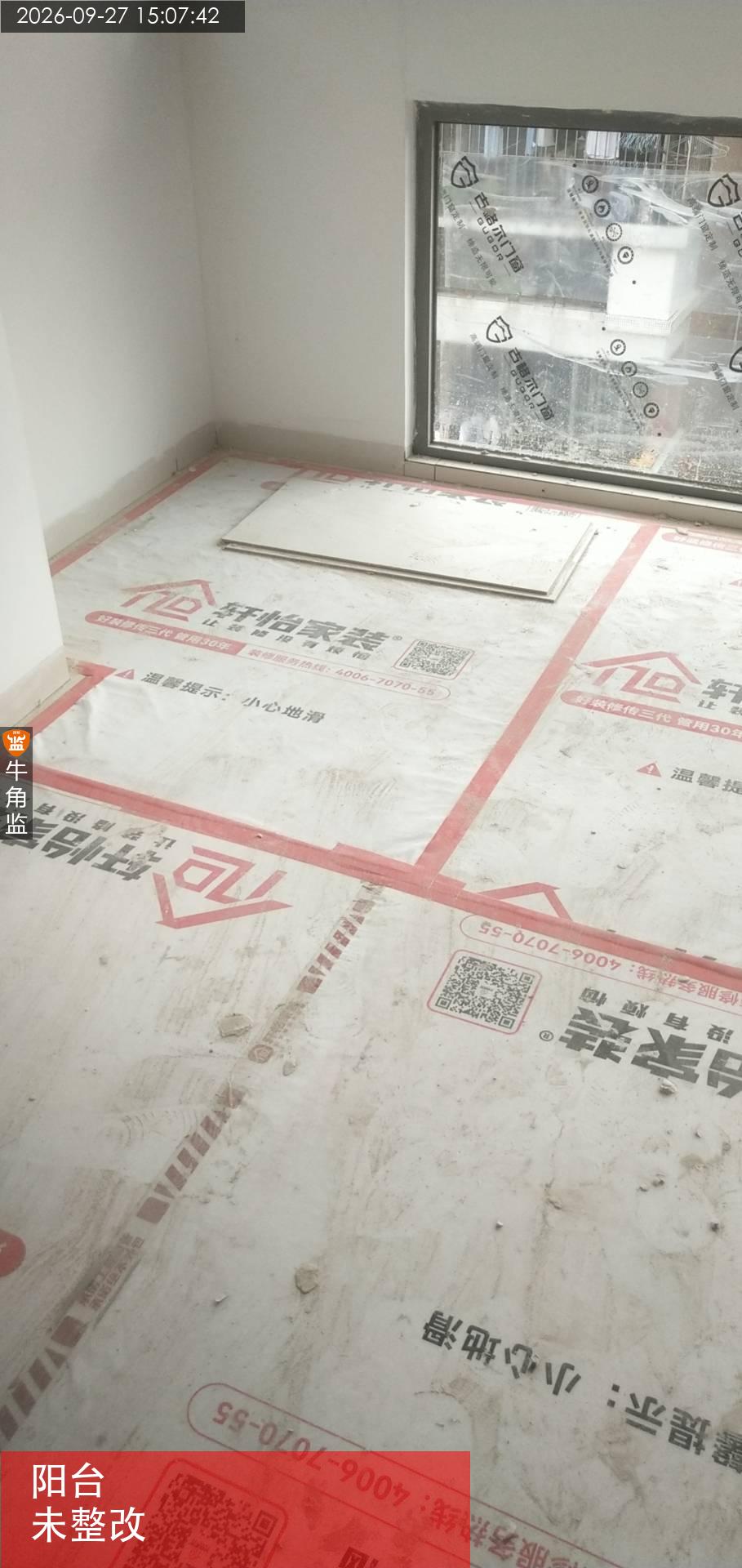

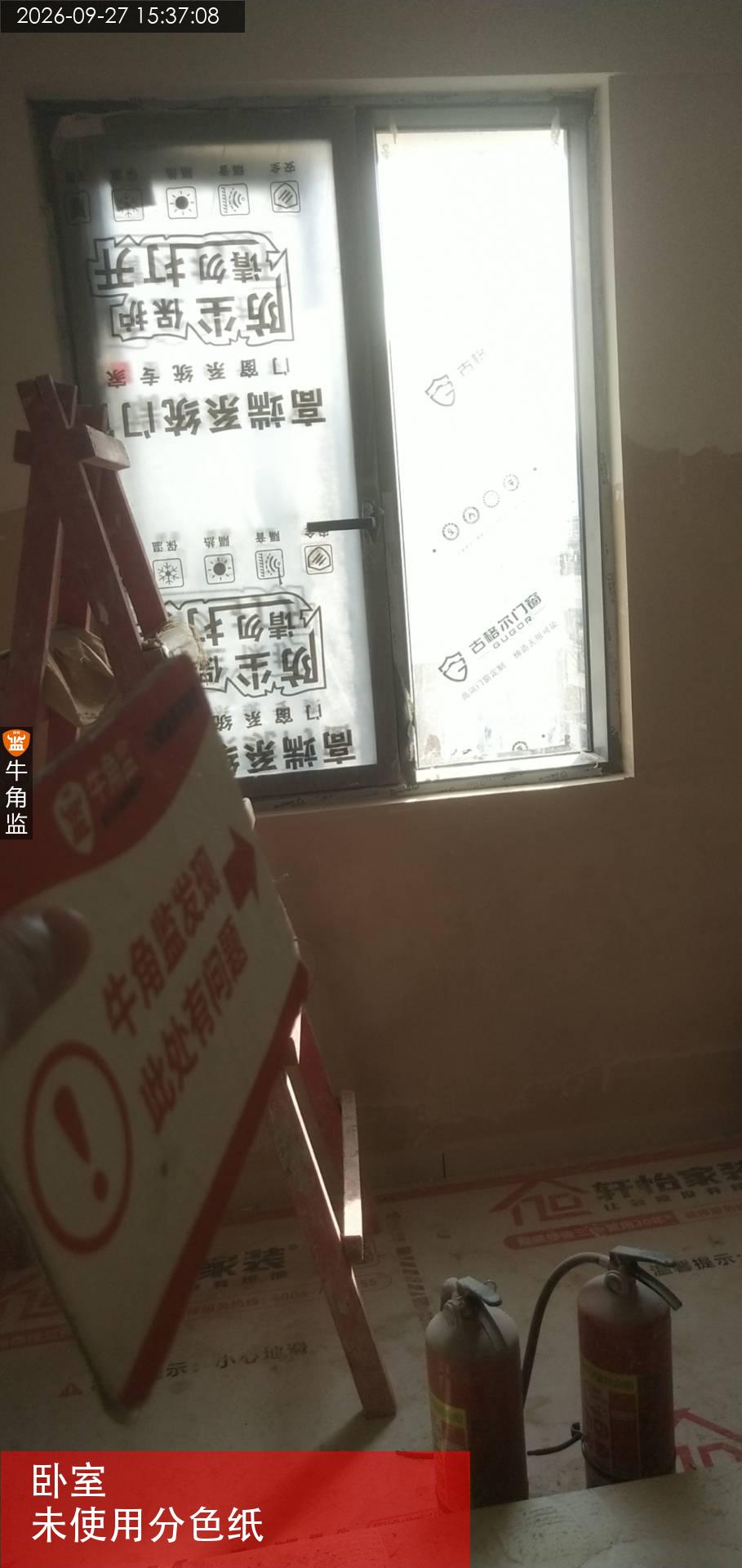

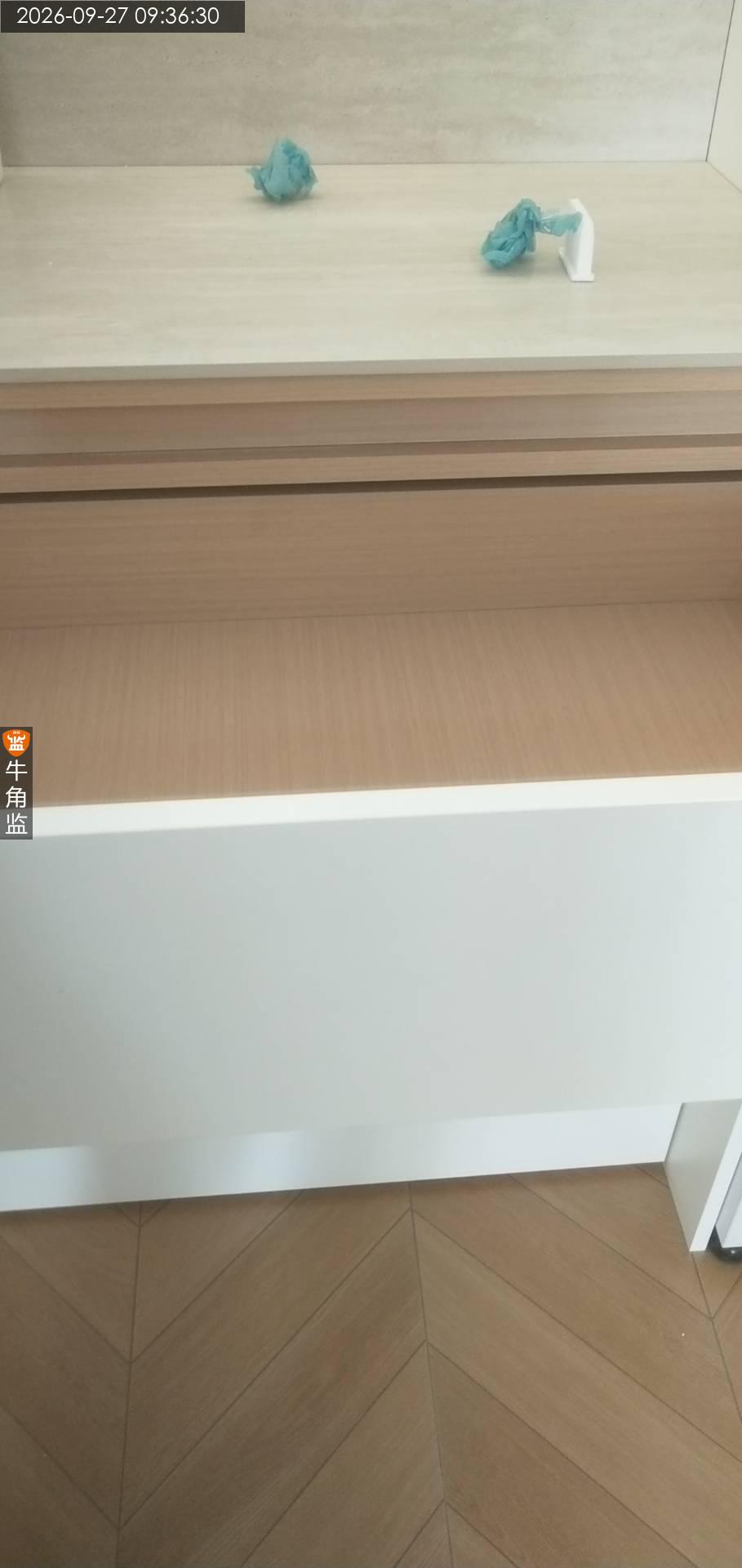

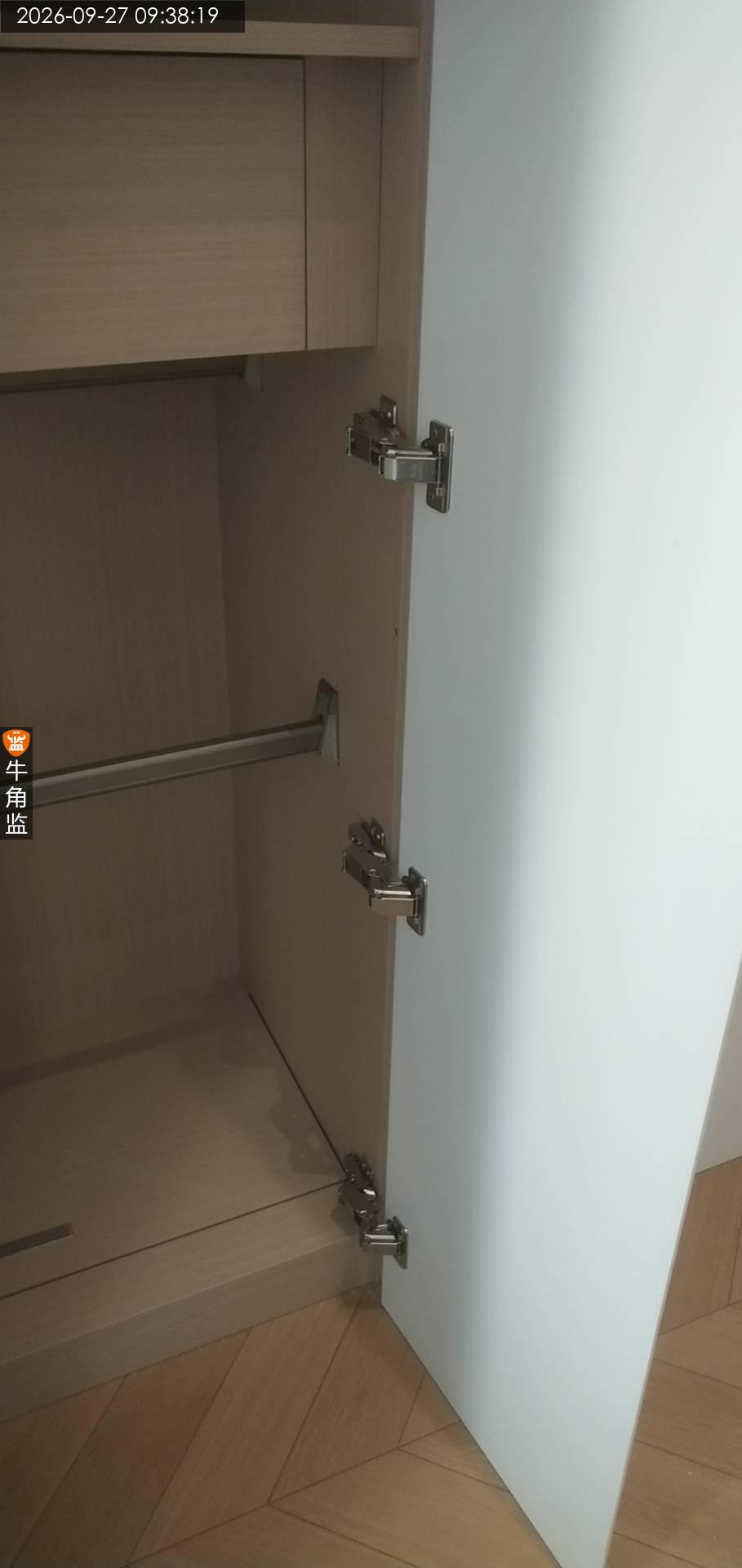

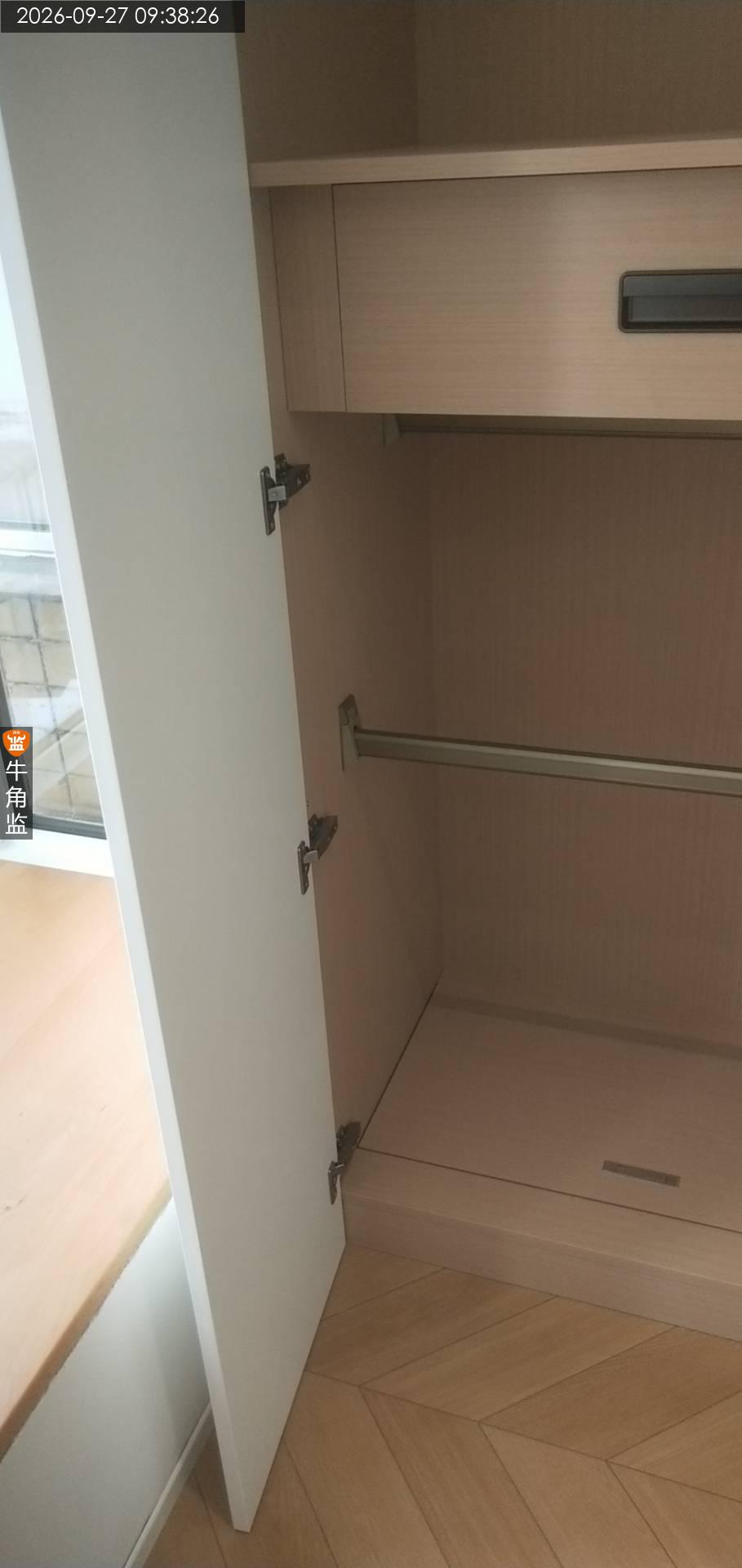

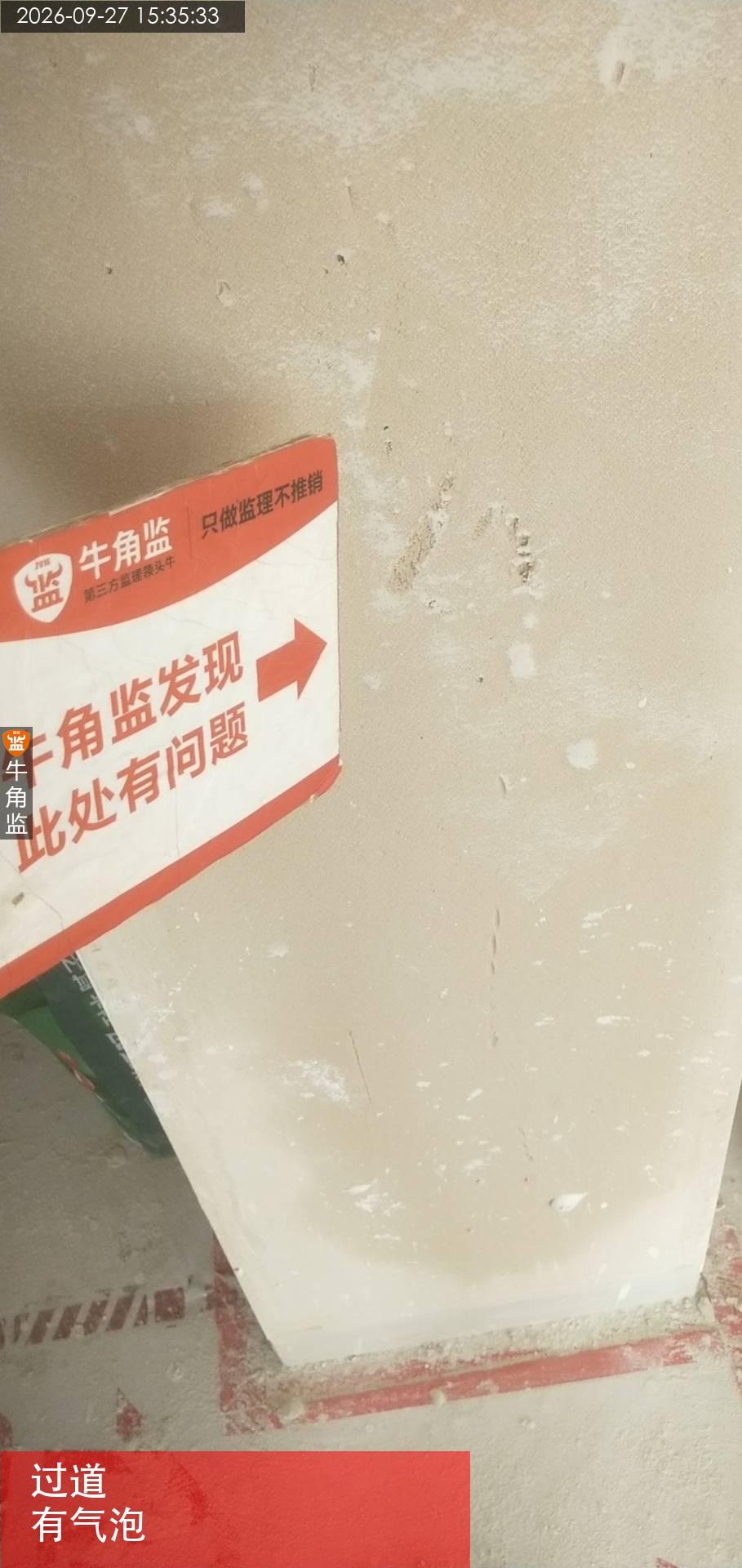

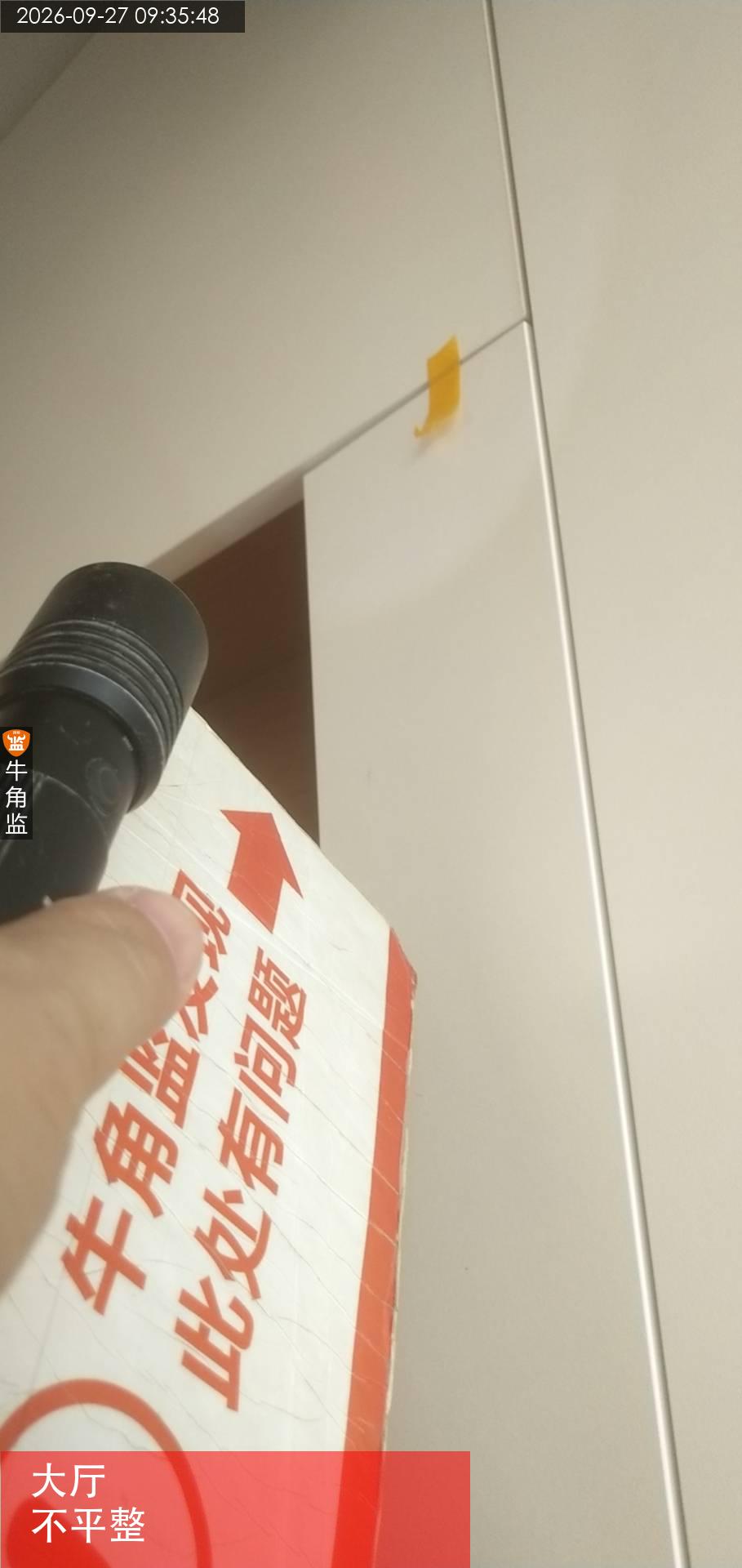

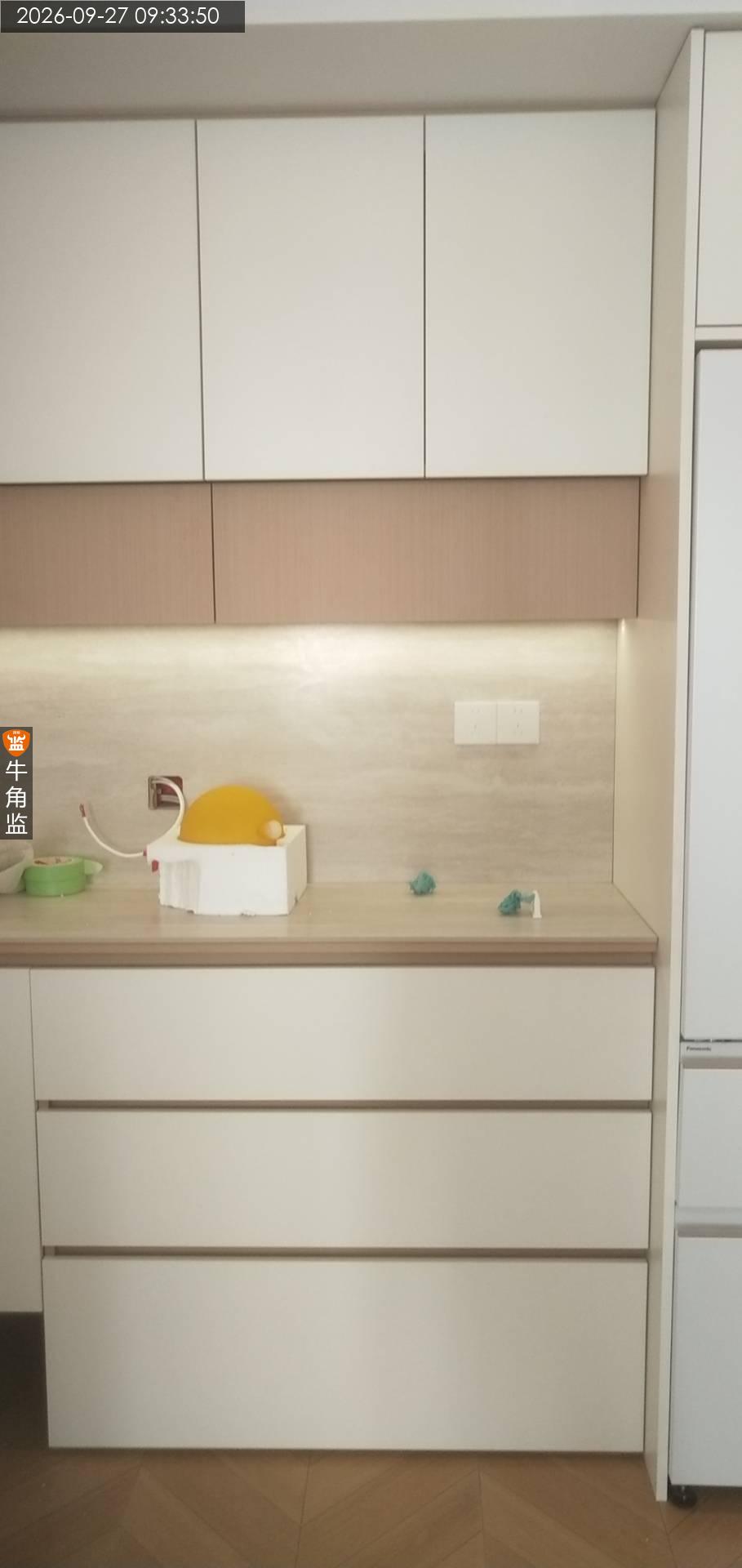

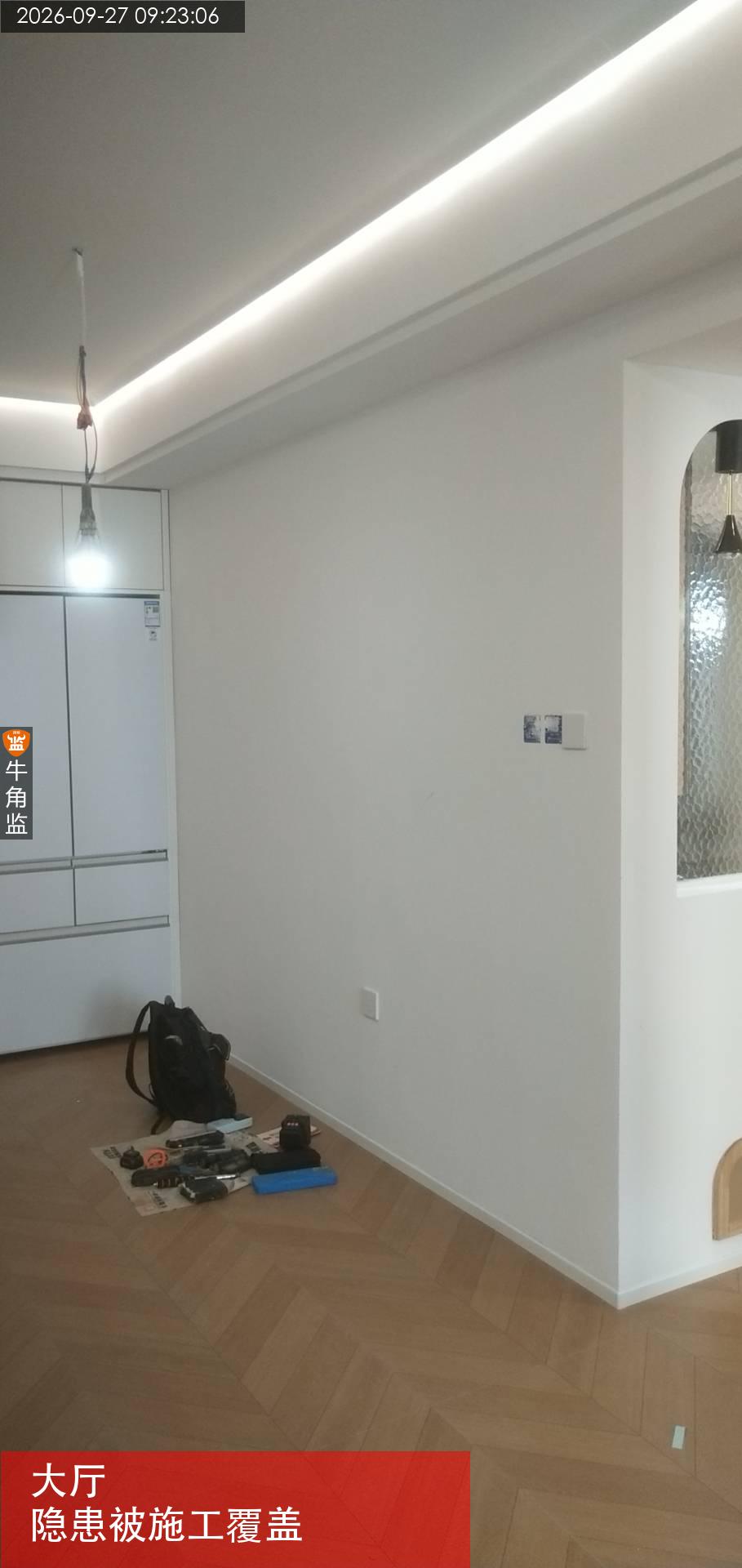

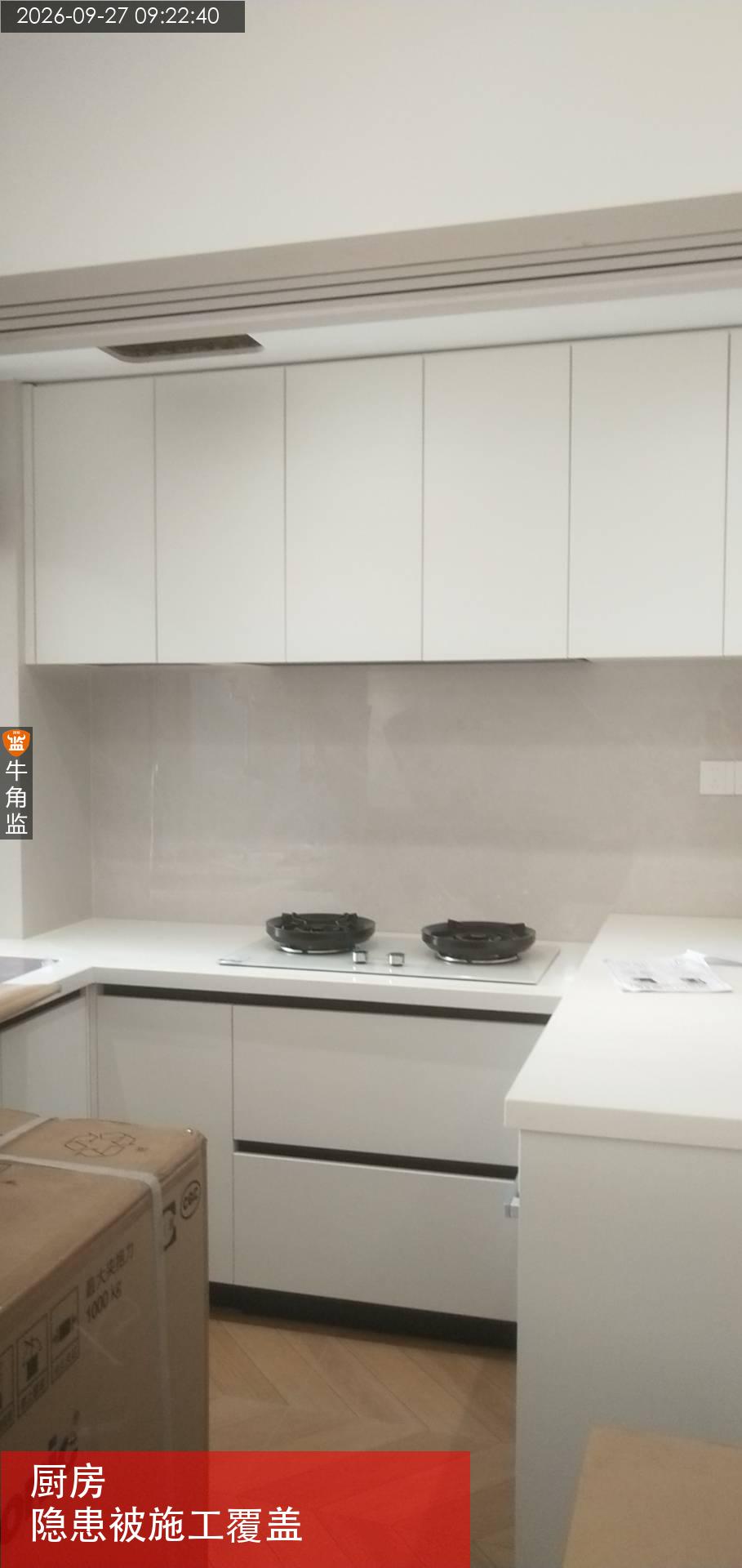

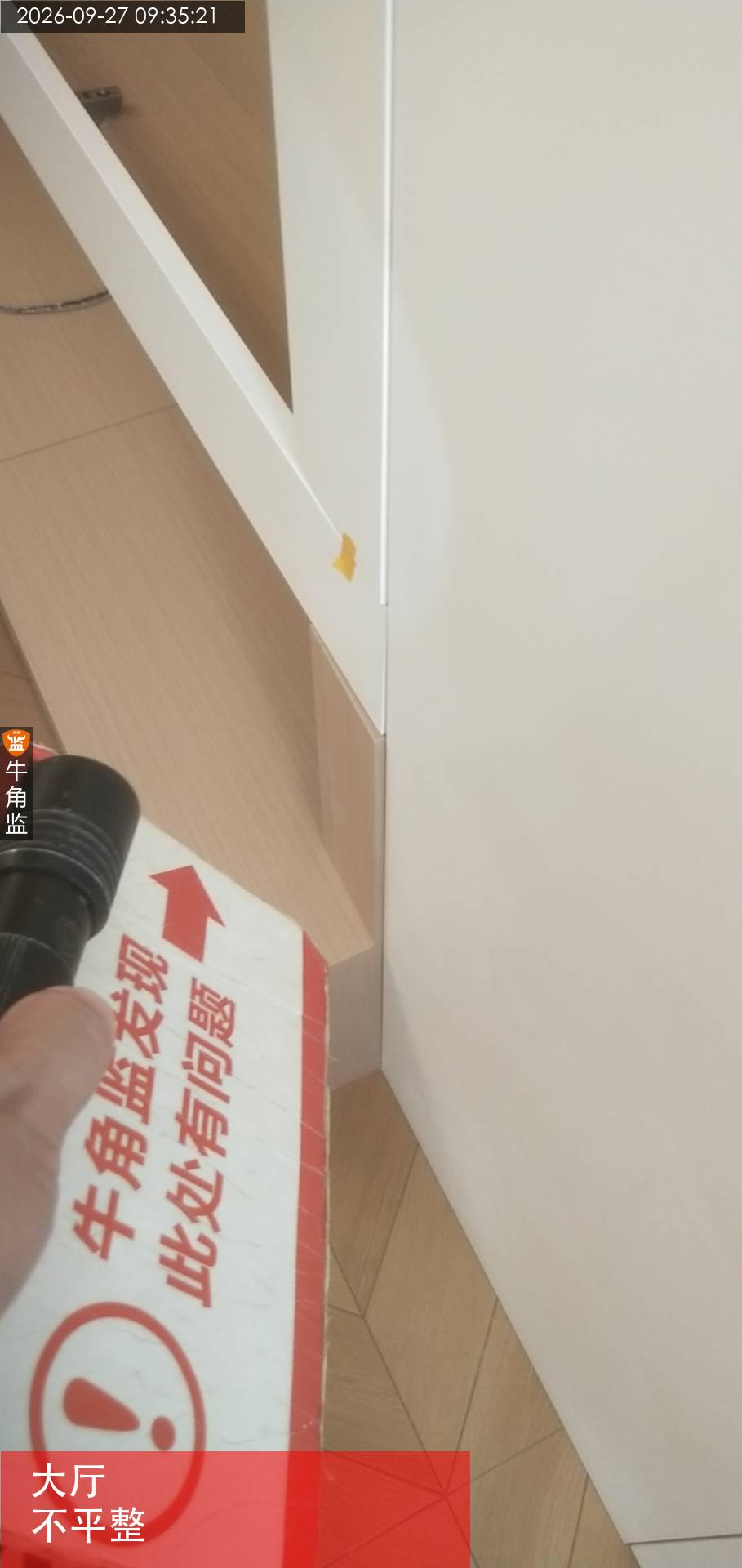

本次检查情况如下 柜子安装巡检 1.本次检查阶段:安装巡检阶段。 2.现场情况概述:安装巡检,现场无人施工。 3.本次检查内容:安装巡检,全屋柜子安装,固定情况等。 4.往期隐患跟进情况。①次卧外墙渗水情况。已覆盖。 5.本次发现的问题隐患: 问题描述1.现场墙面油漆有污染,破损处需要修补处理好。2.柜子,踢脚线与墙面缝隙未收口处理好。3.厨房轨道插座未通电。4.电视柜右侧装饰板安装不平整。5.阳台洗衣柜柜与插座,进水间距过大,里面空间有浪费情况。后期无法清理卫生。6.卫生间浴霸开关未安装。7.主卧衣柜柜门上面存在高低不平,需要调整好。8.洗手盆周边,门窗边缝隙未打胶收口处理。9.中央空调,新风未安装好开关面板,无法调试。10.橱柜吊柜柜门开孔错误,要求更换处理好 6.检查结论:以上问题要求衣柜厂家,施工方处理好。 7后期施工建议:油漆施工工艺 油漆施工交底: 1 涂刷前墙面扇灰层需打磨平整,不可有透底砂眼等情况 2 油漆施工不可有流坠、透底等,无明显刷痕 3 油漆涂刷层数必须一底两面以上 4   油漆兑水严格按照包装指定兑水比例 5   做好成品保护,分色使用美纹纸做好分色 6   表面平整度2m靠尺误差不大于3mm,立面垂直度误差不大于3mm,阴阳角方正直角检测尺误差不大于3mm
2026-09-27
广州市海********0227
设 计 师:未知
施工队长:龚工
工地面积:180.00㎡
装修总价:0.00
本次评价:B
本次评语:

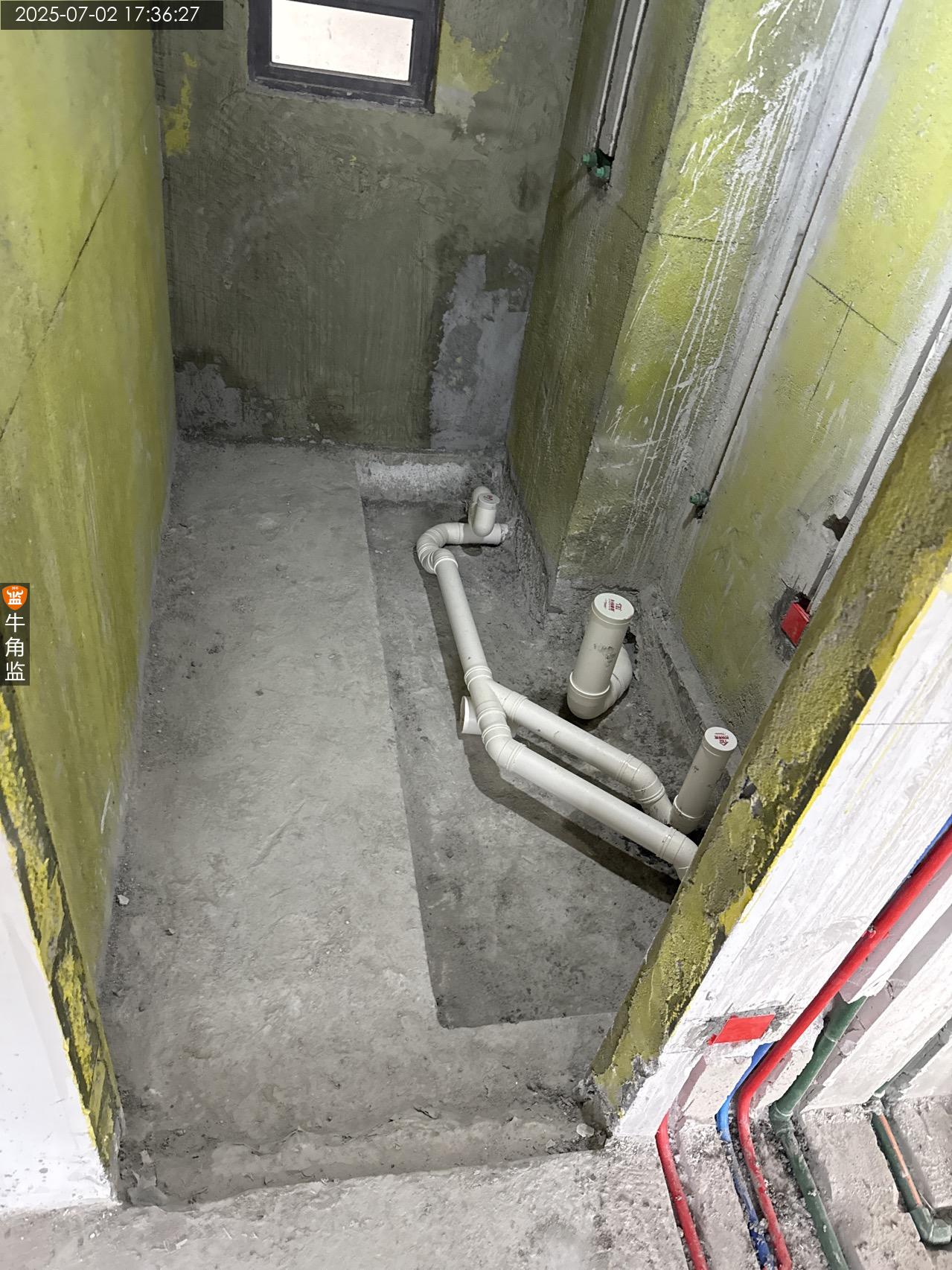

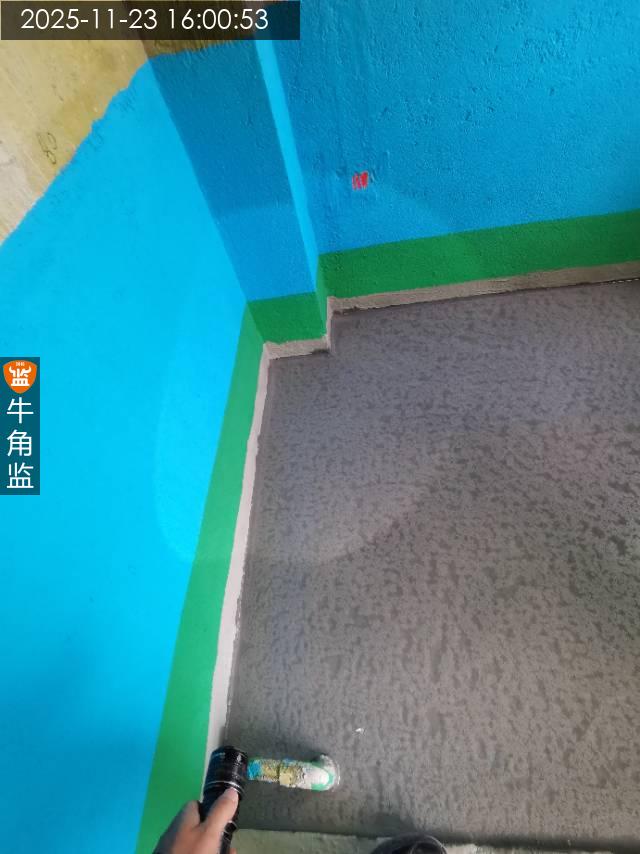

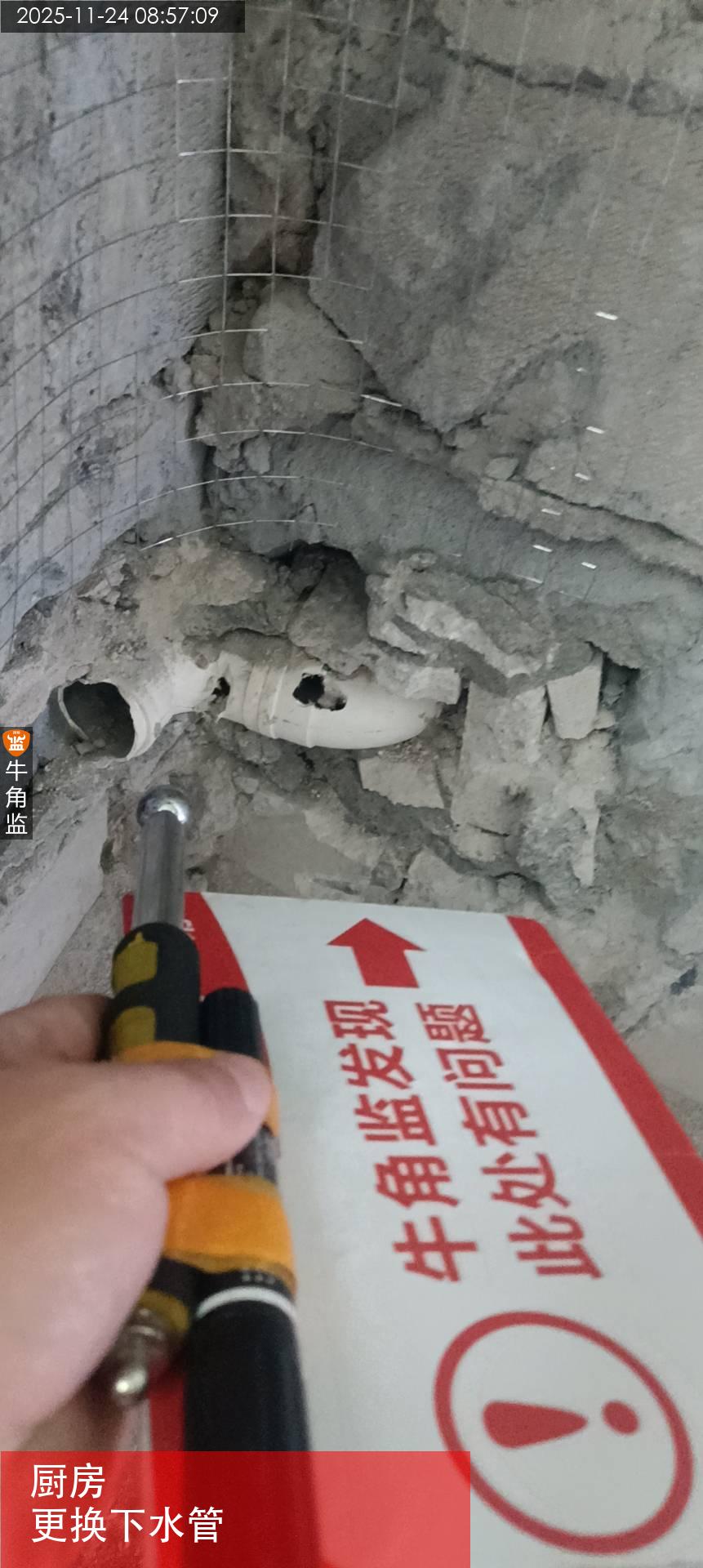

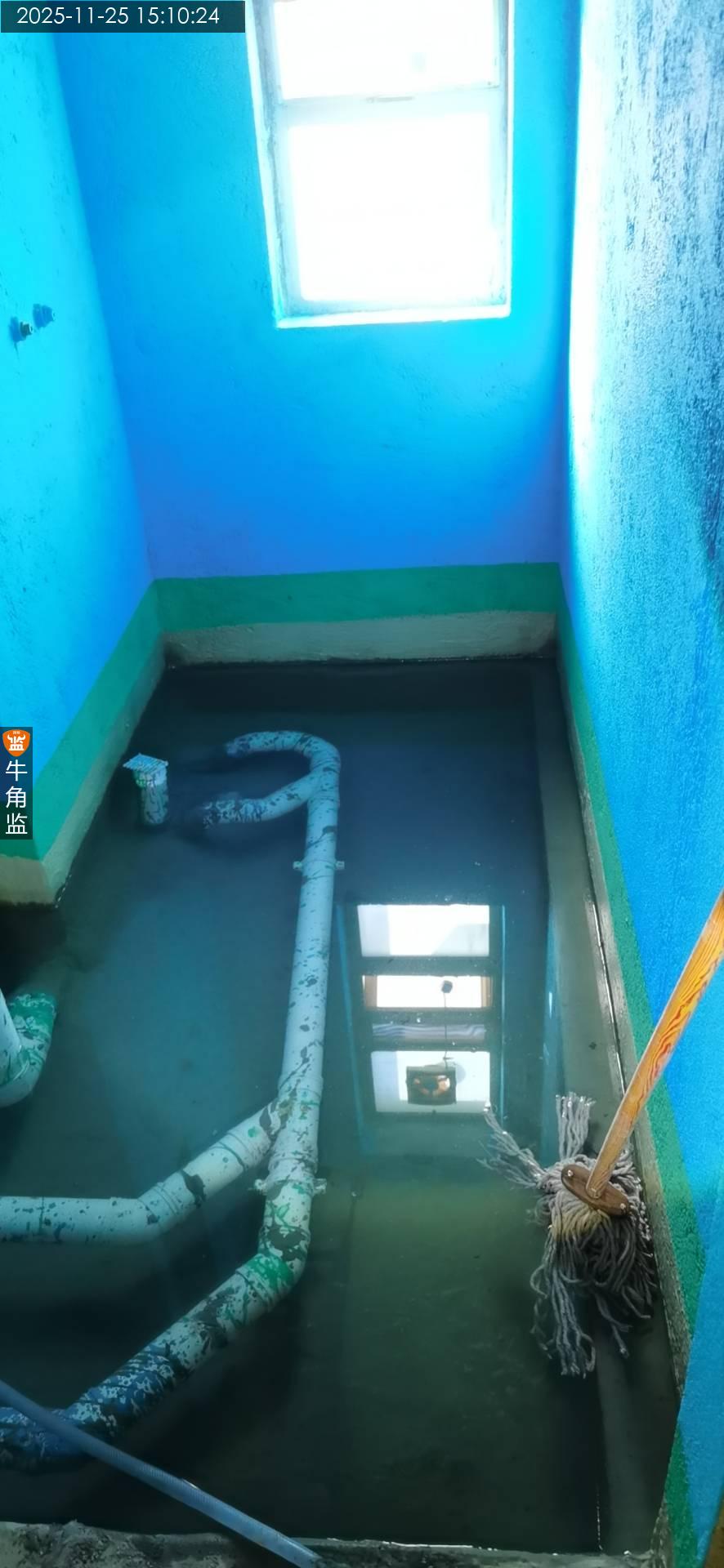

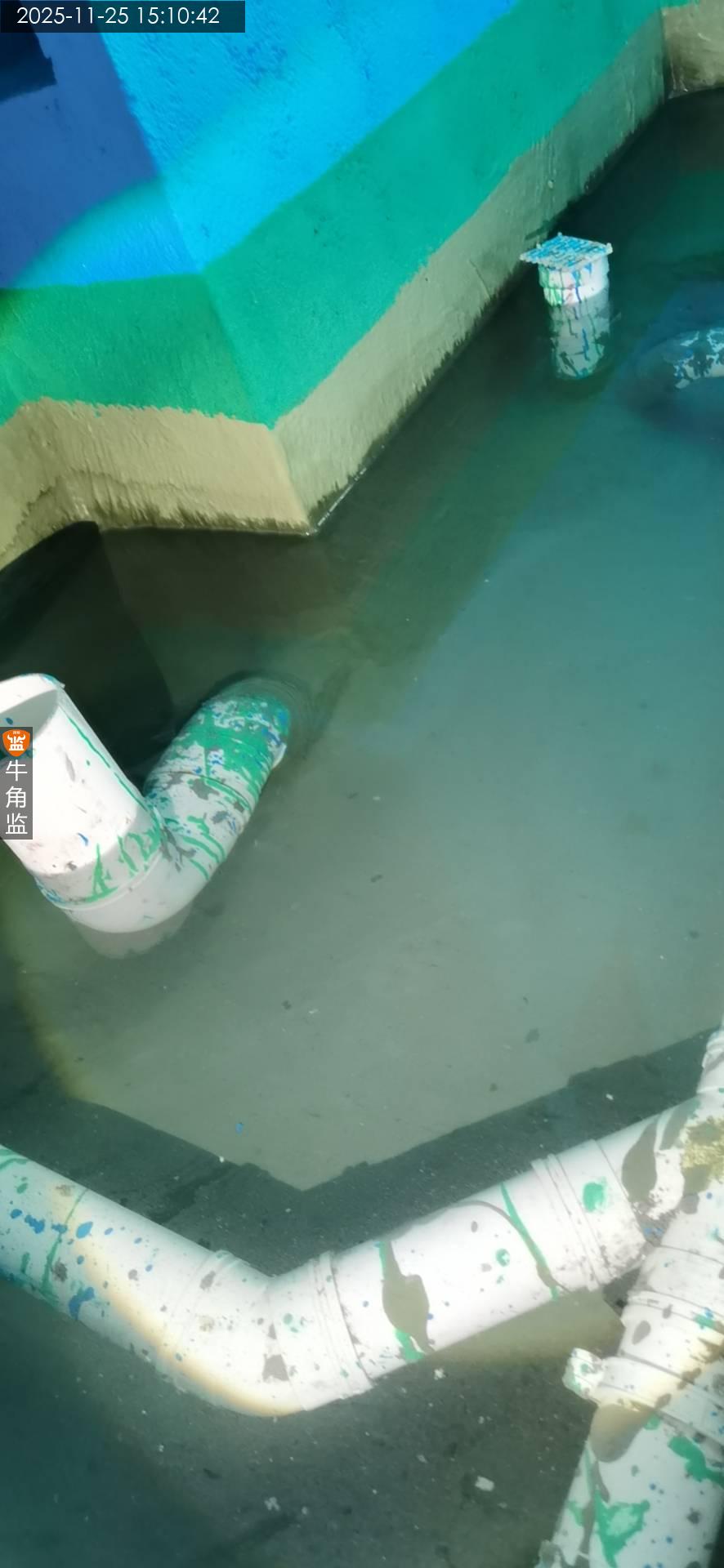

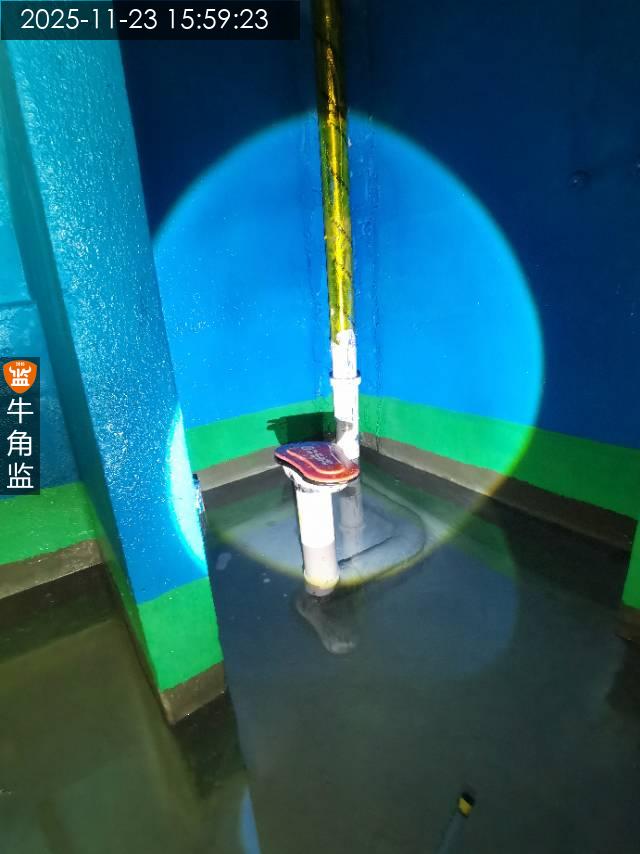

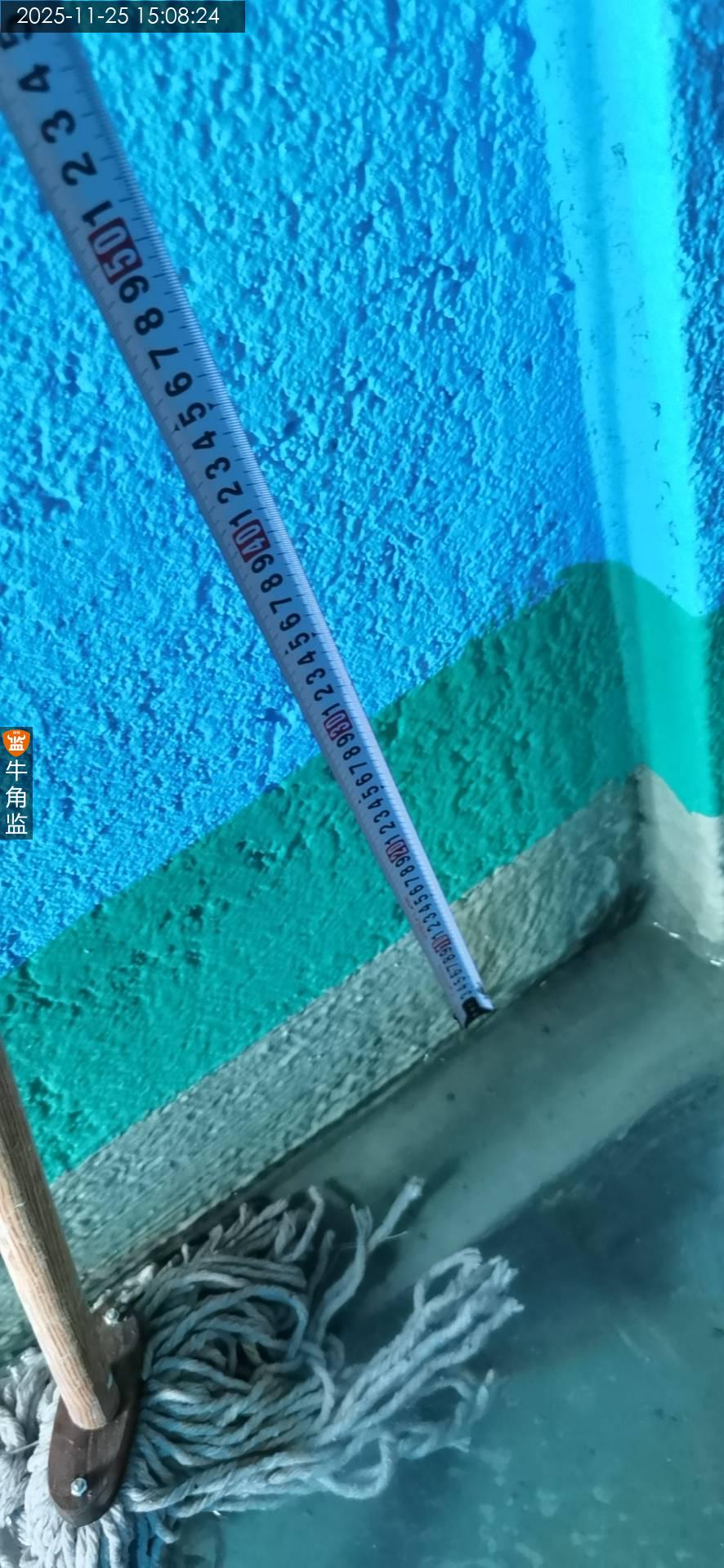

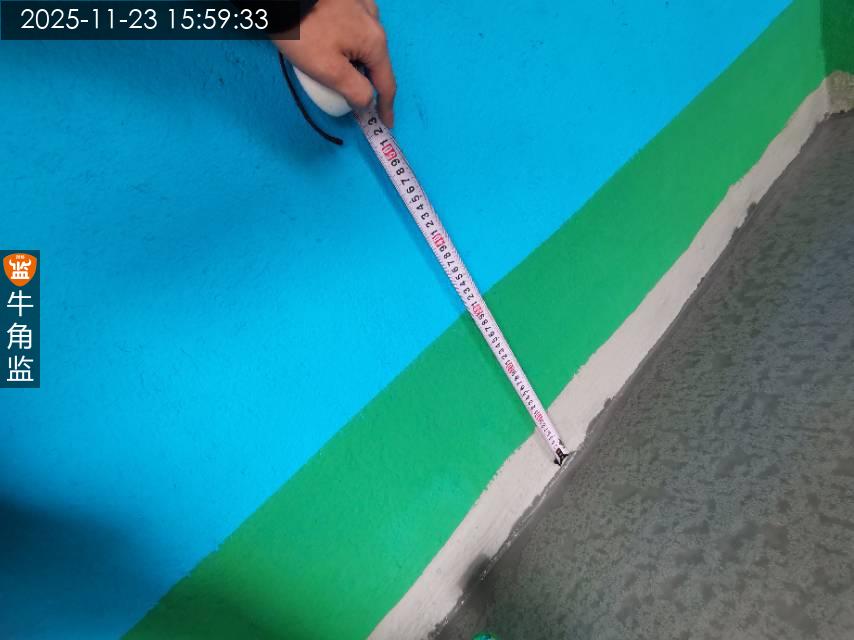

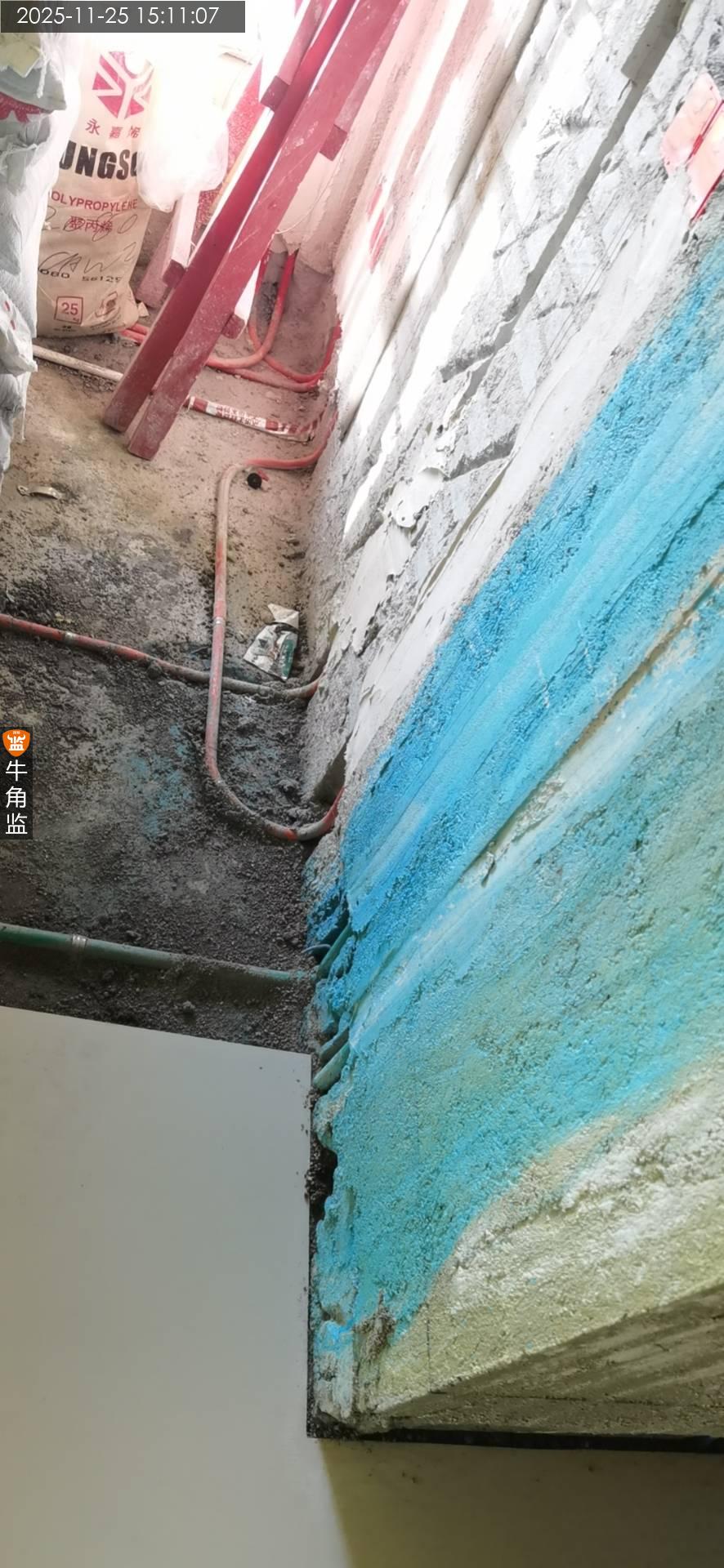

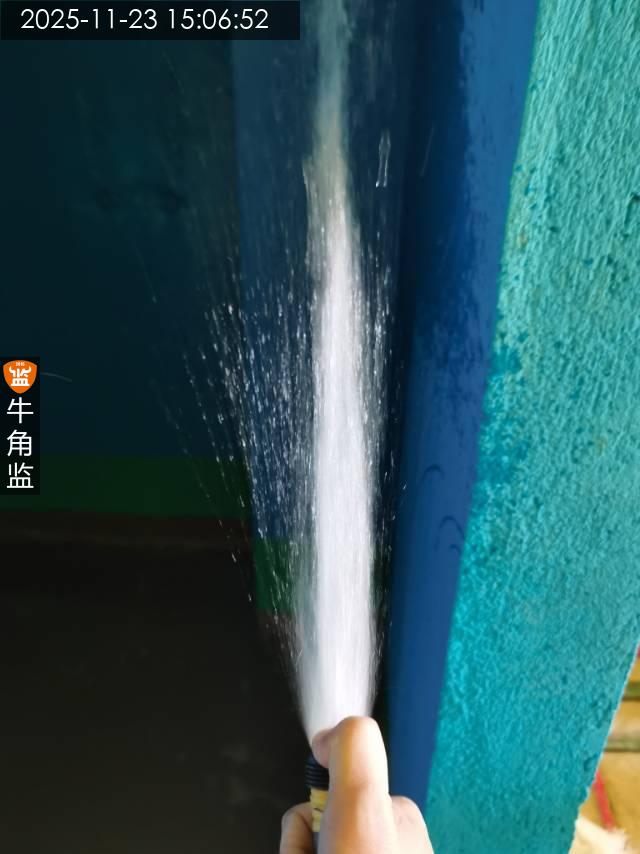

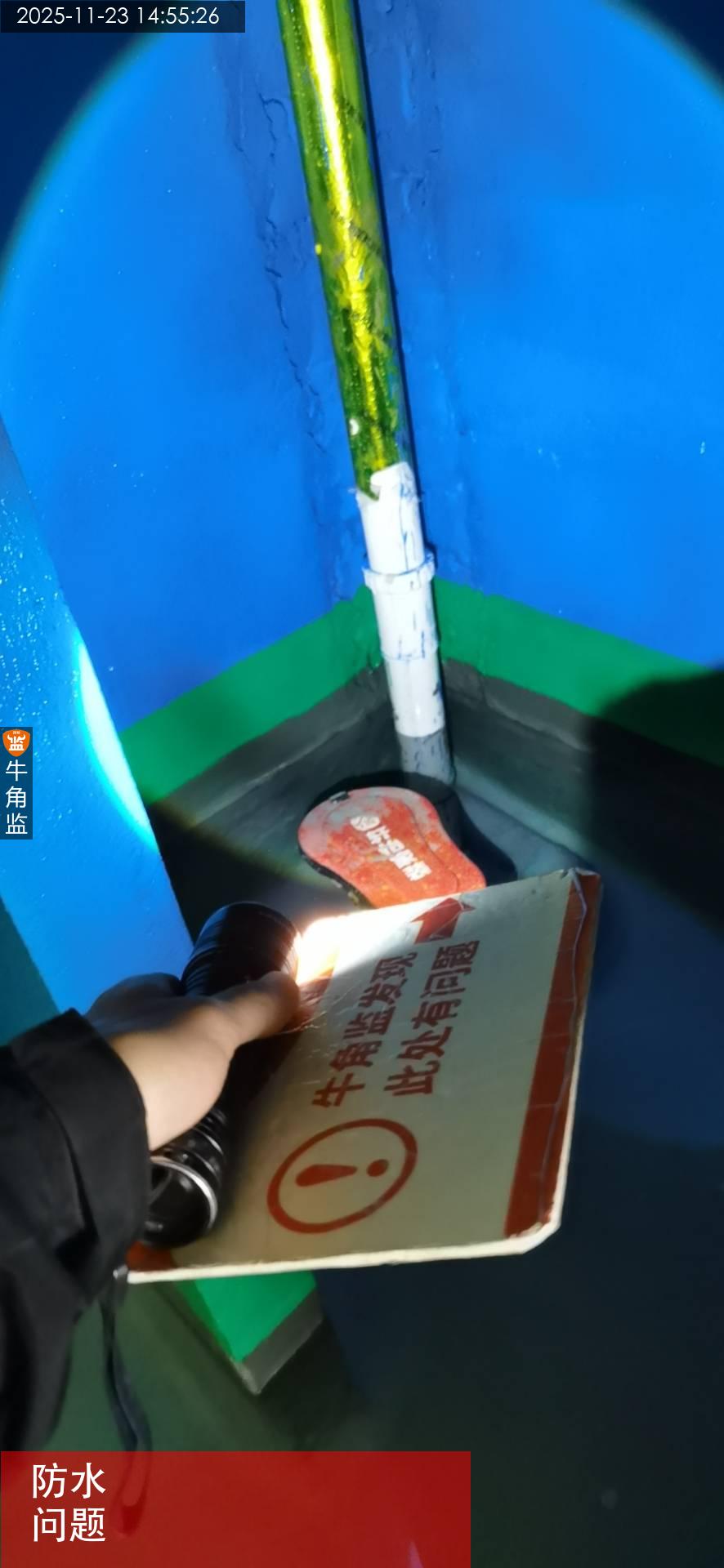

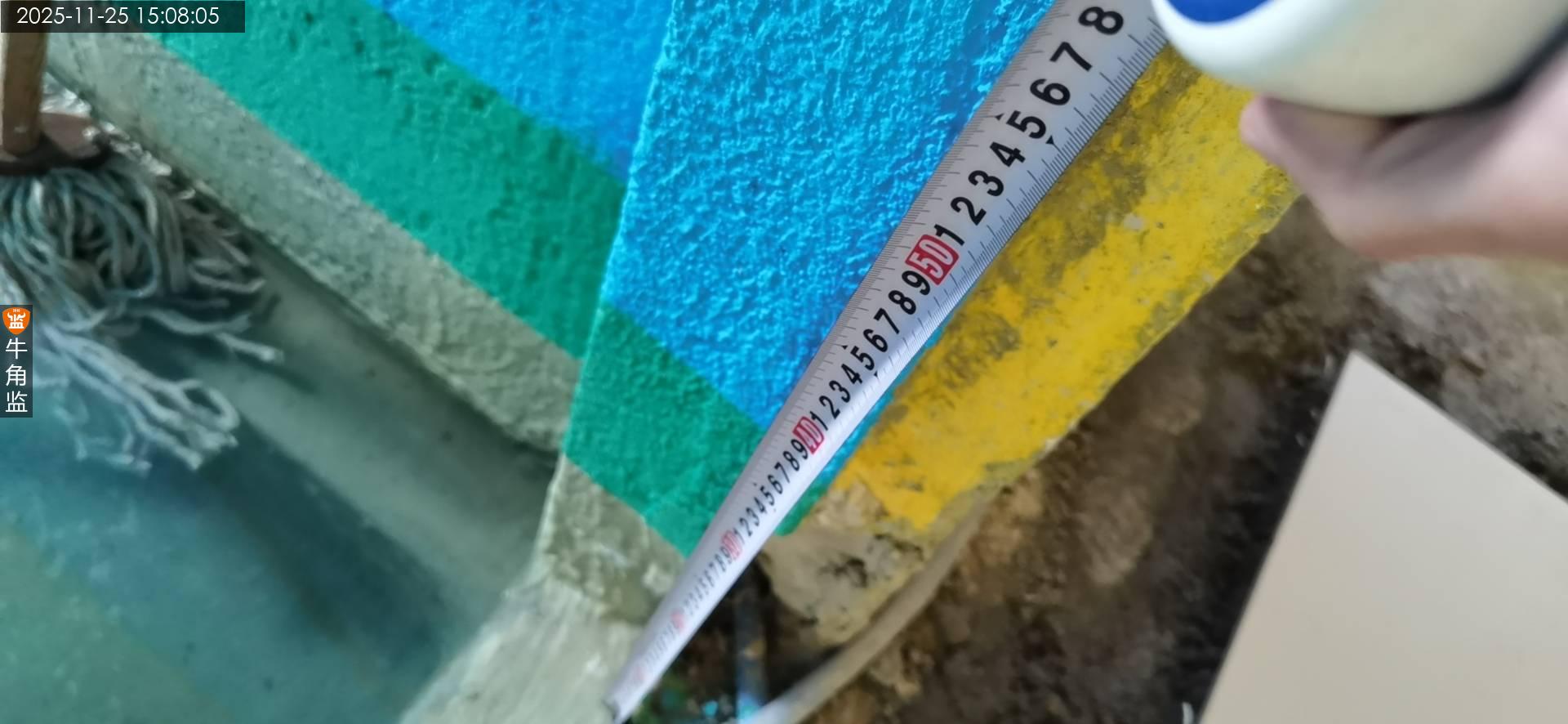

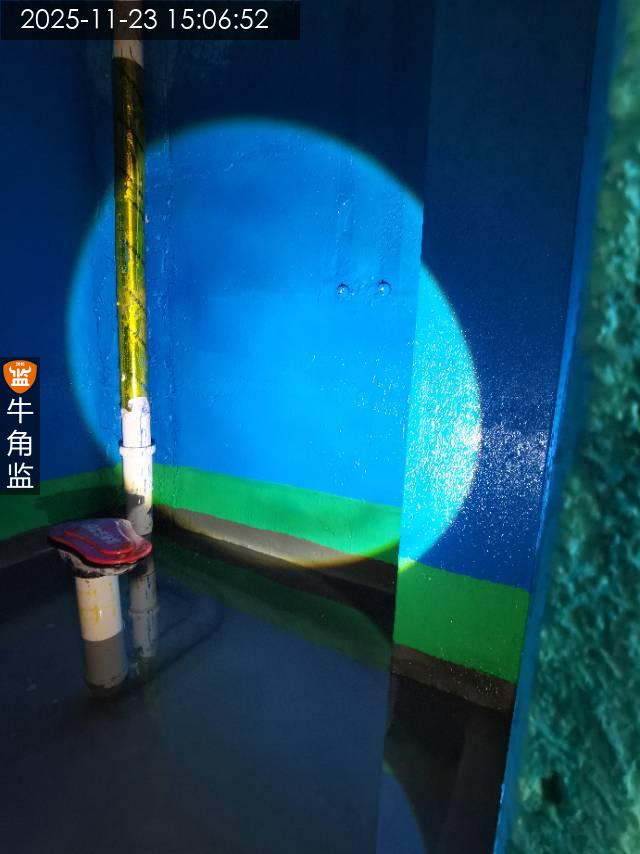

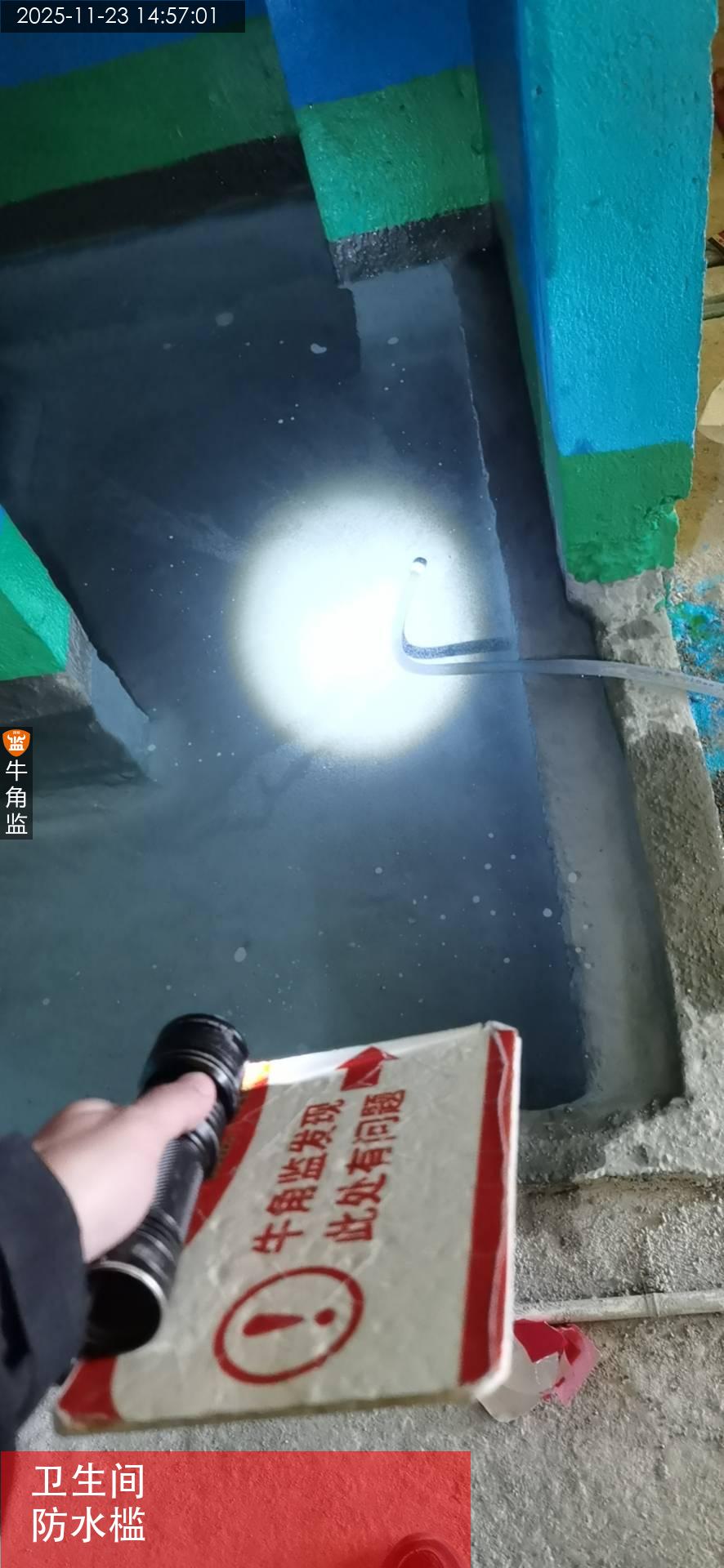

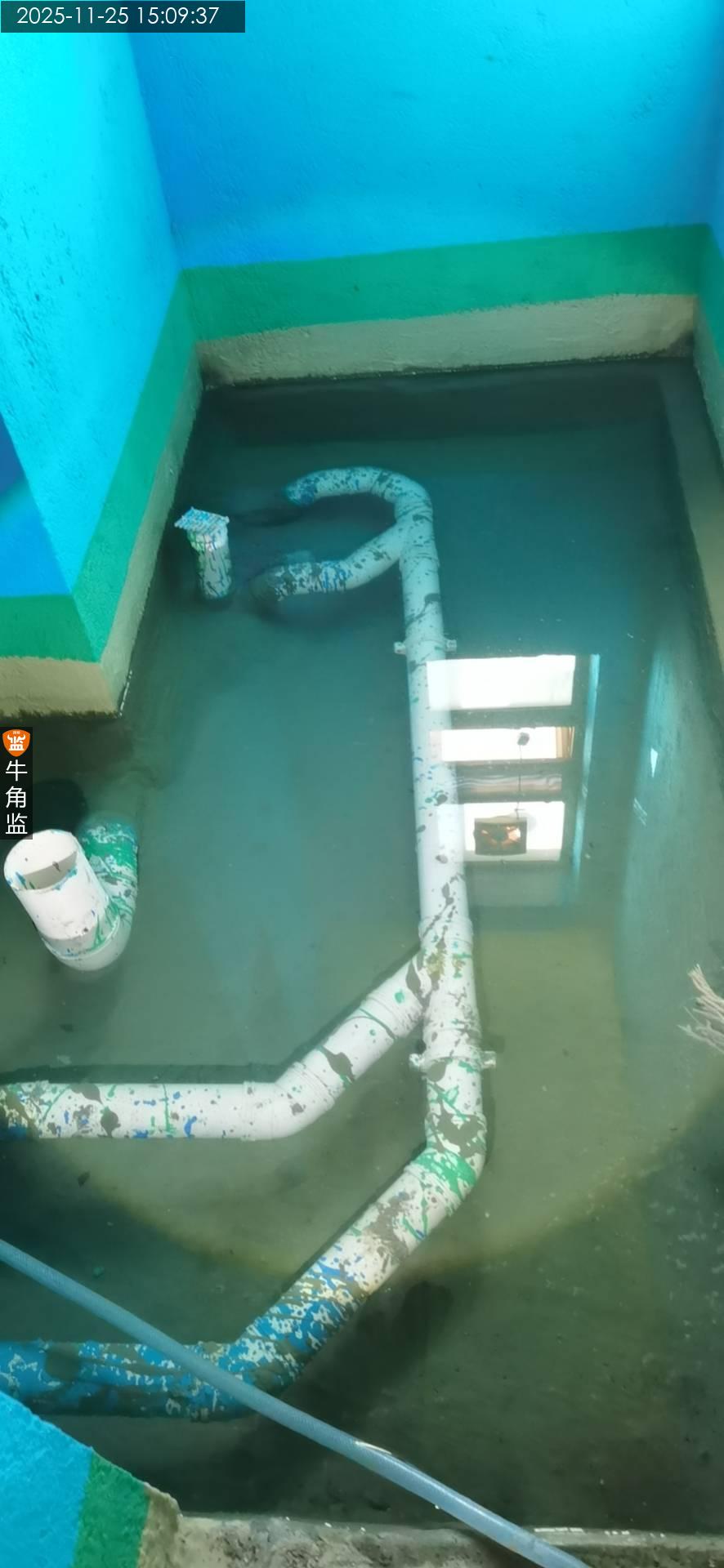

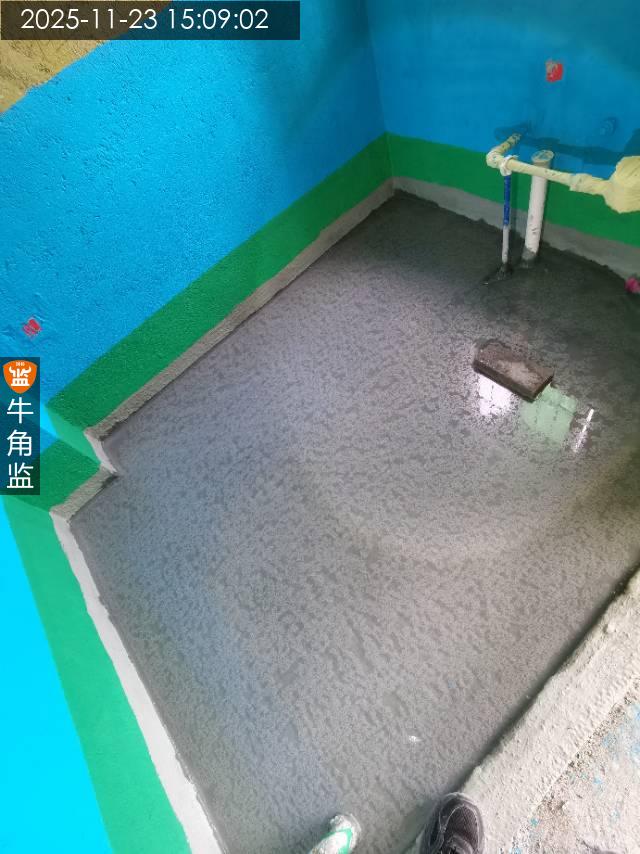

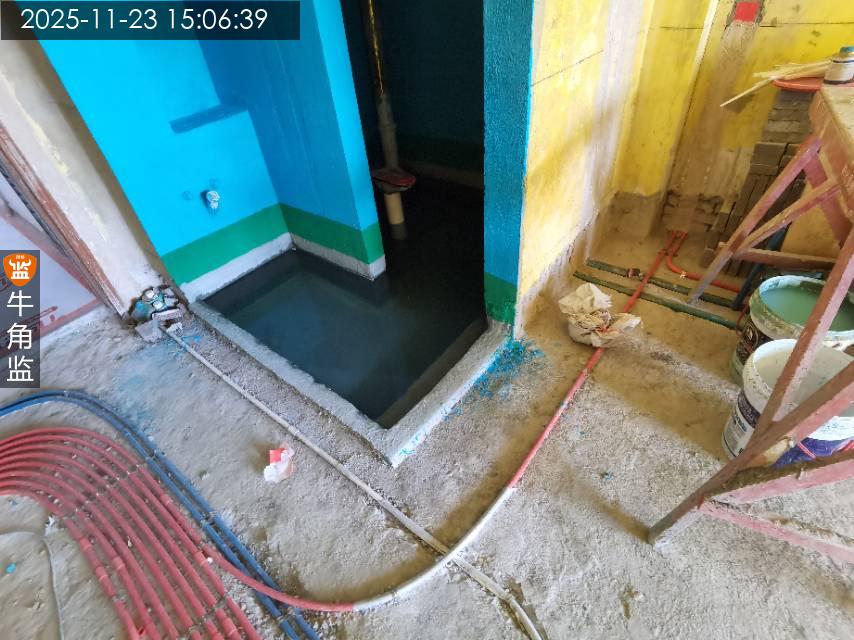

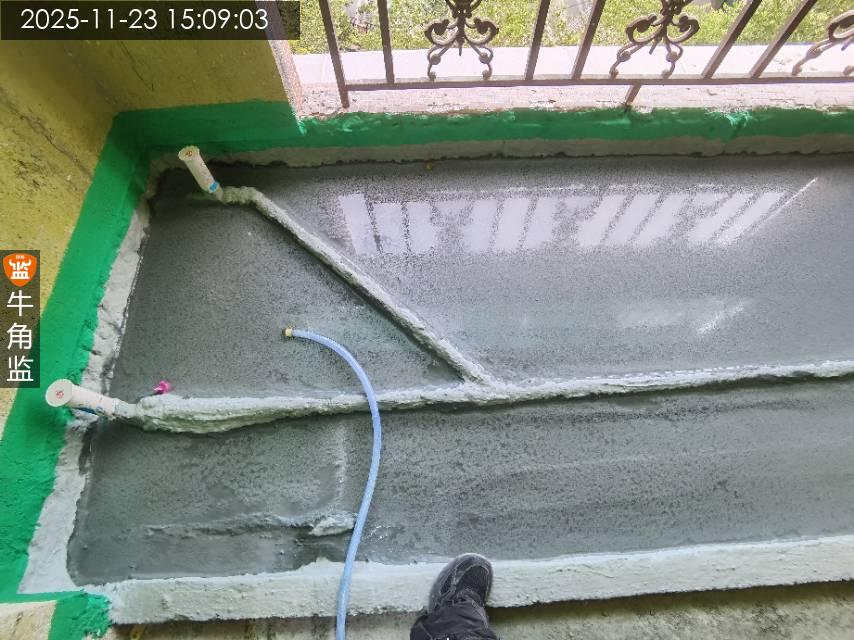

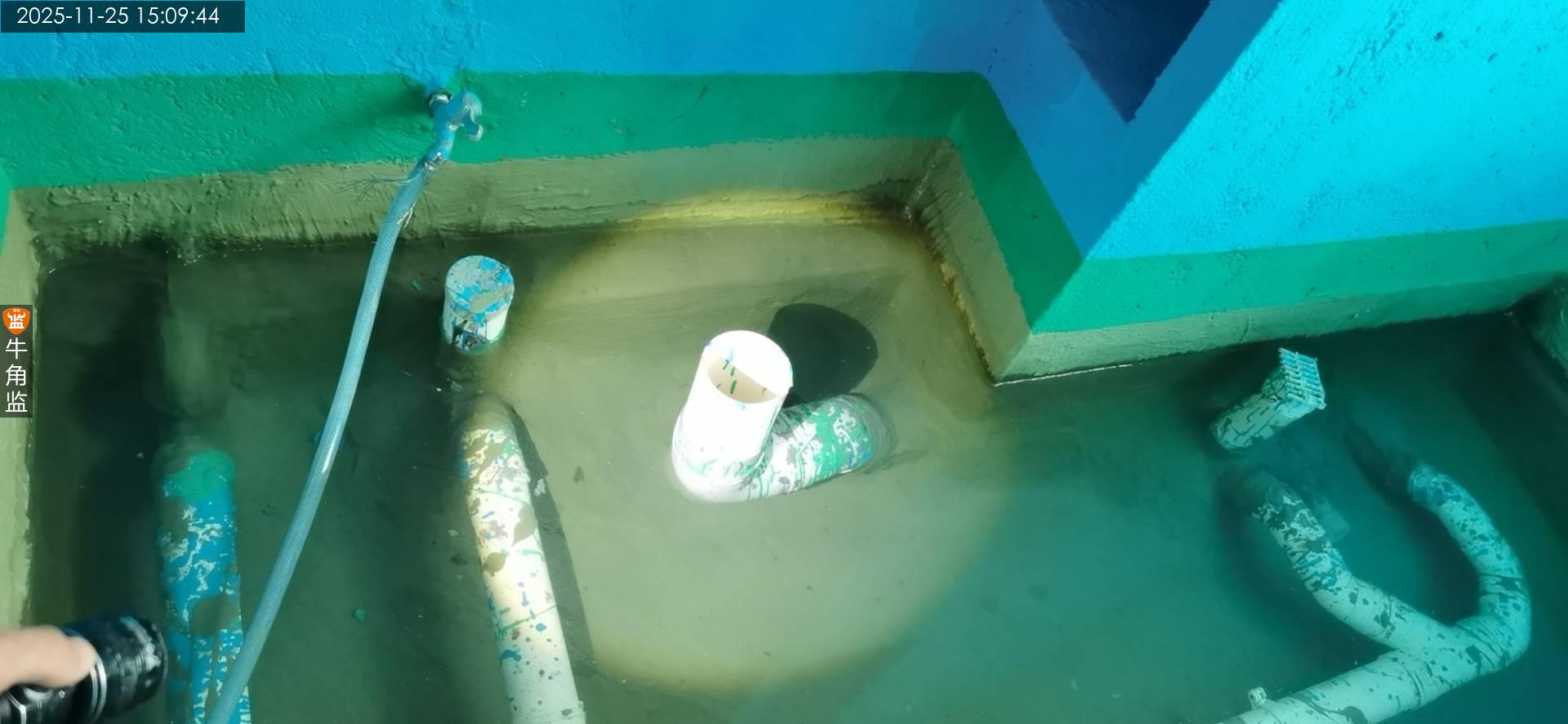

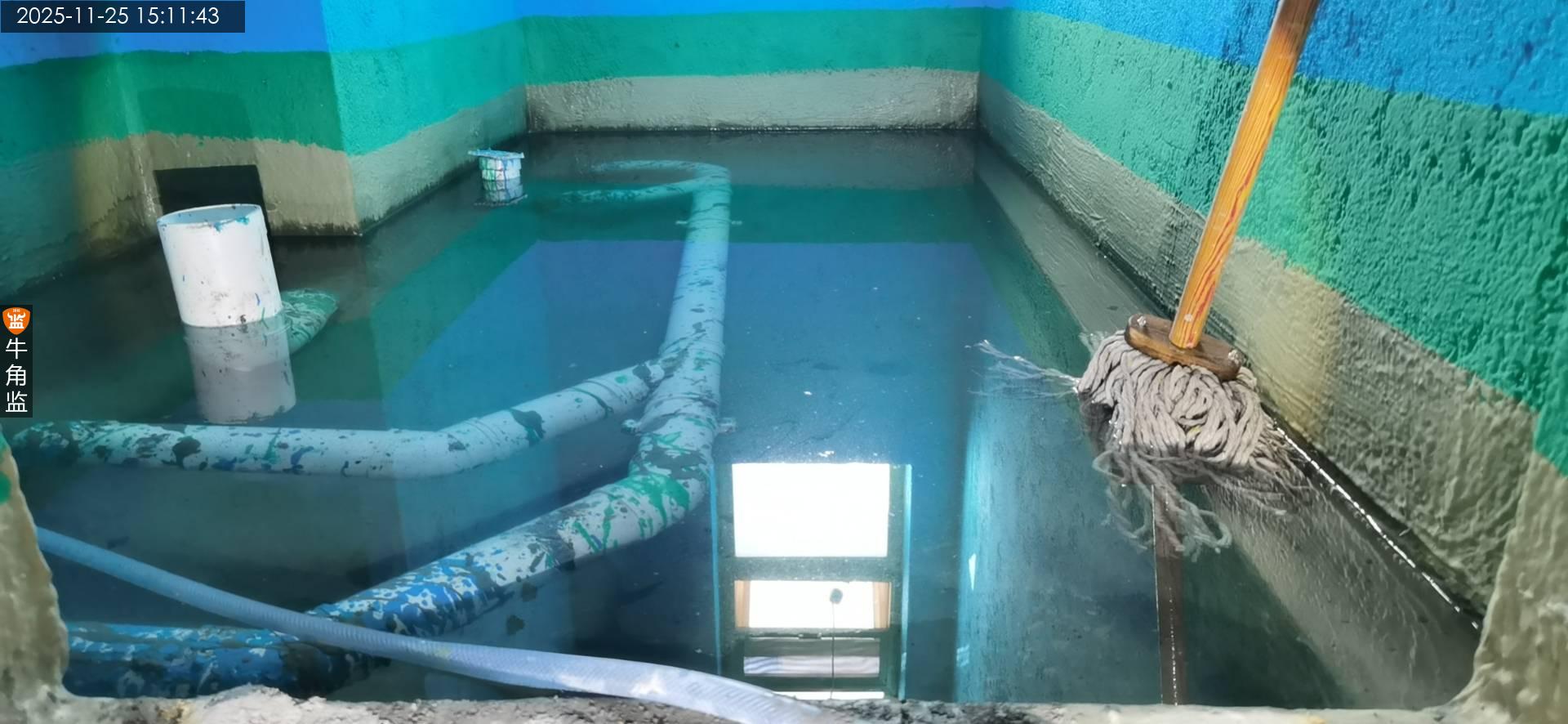

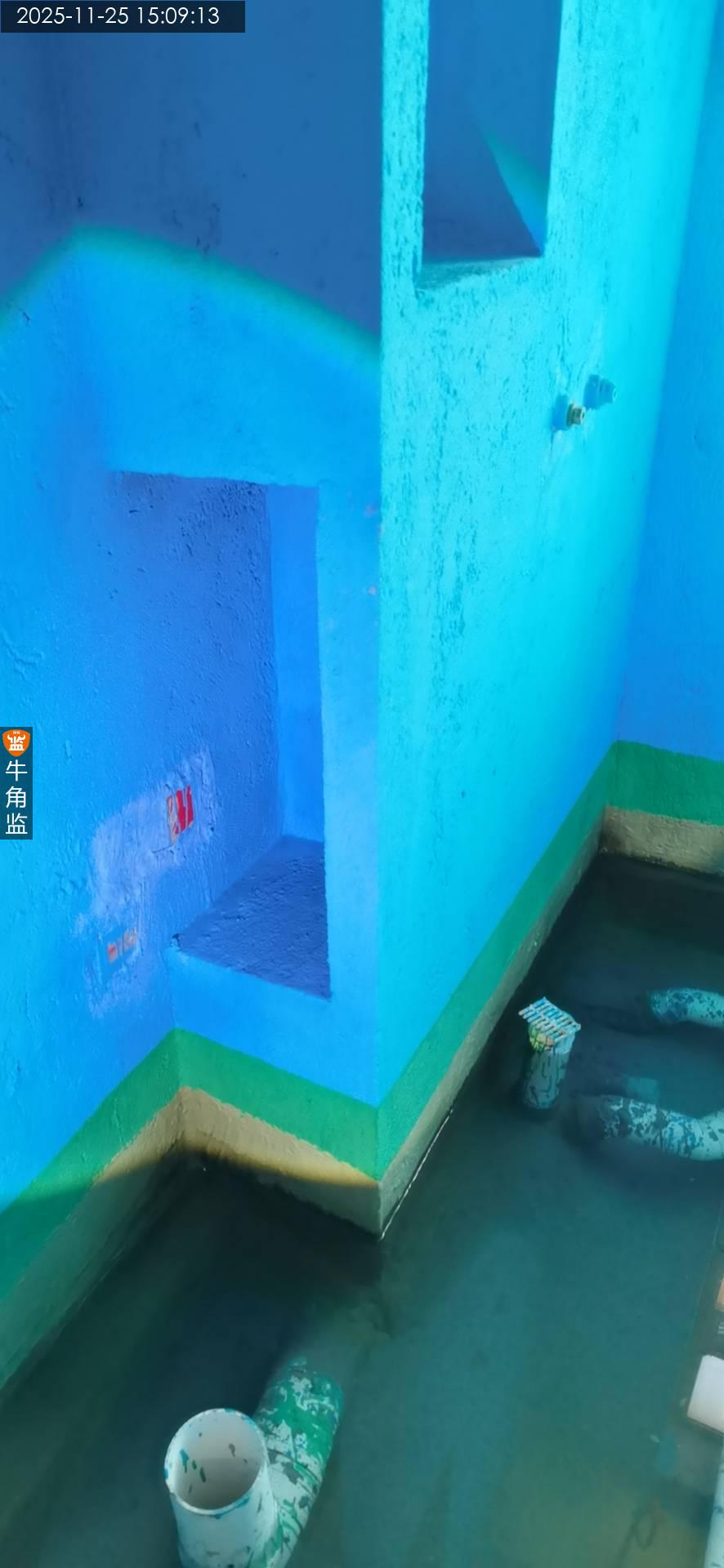

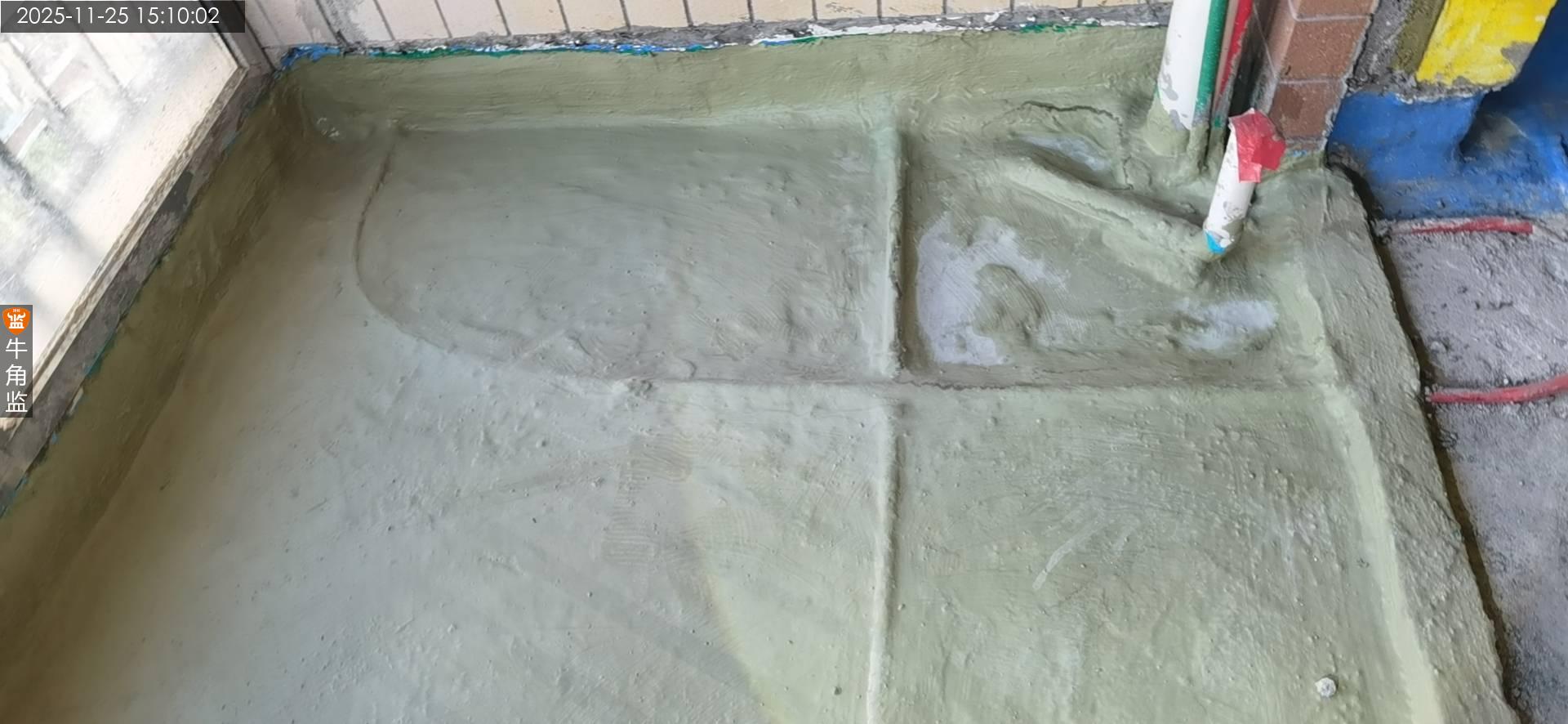

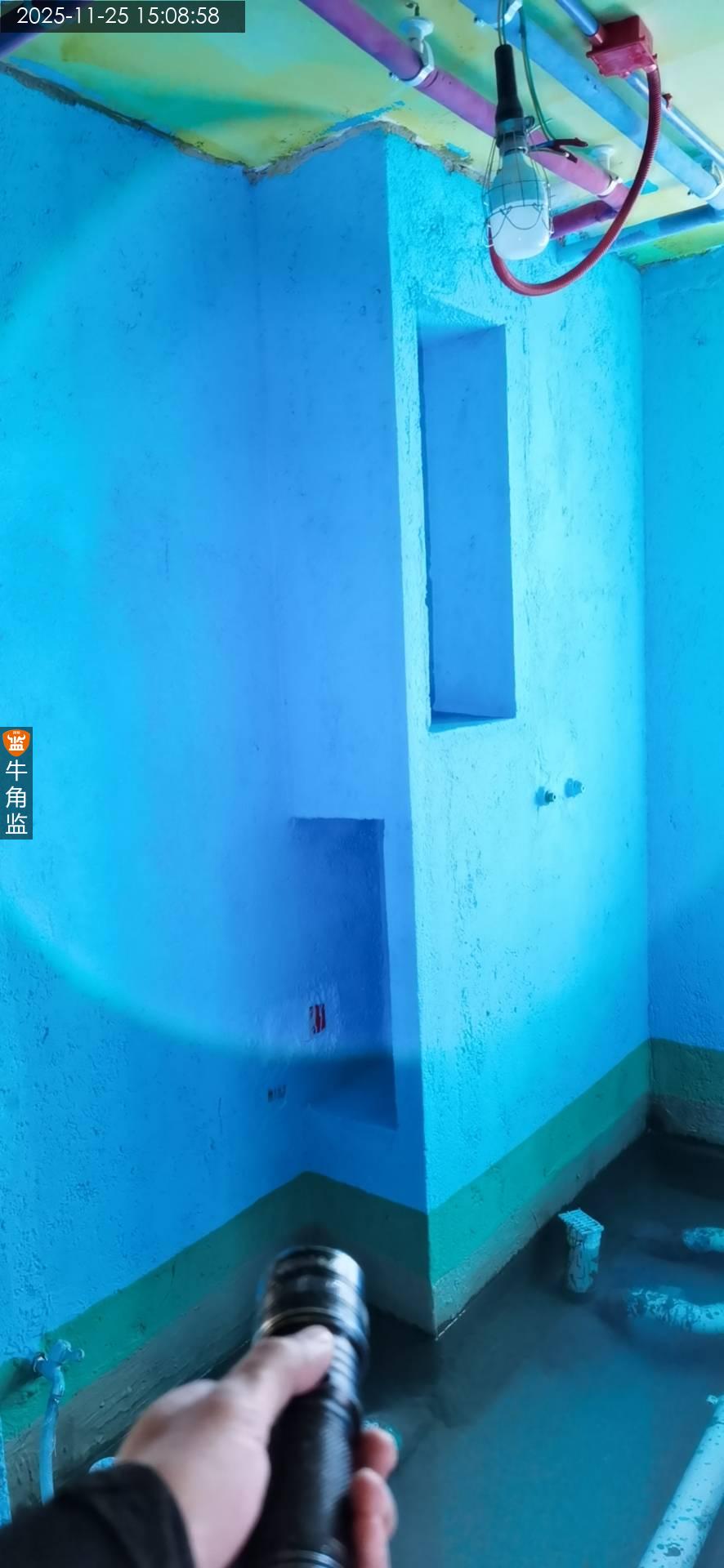

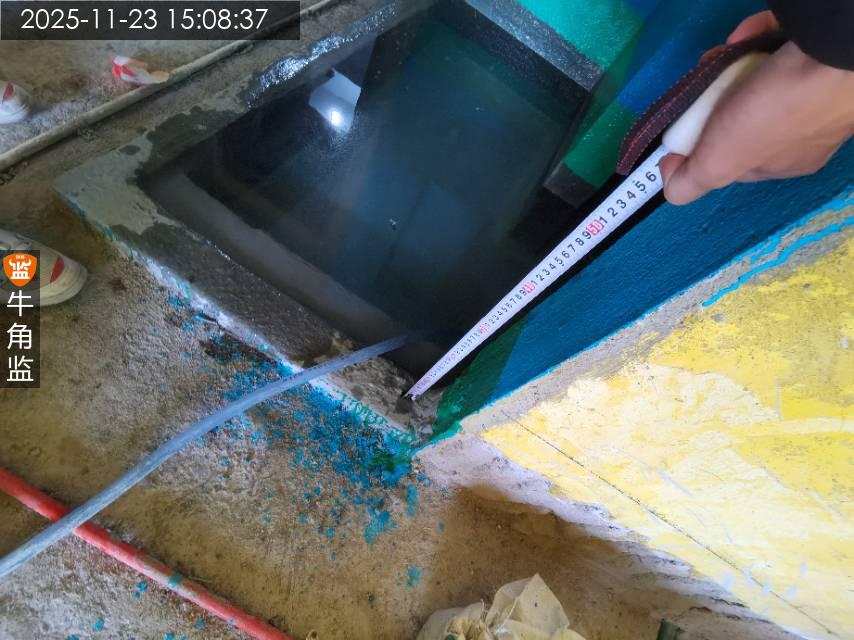

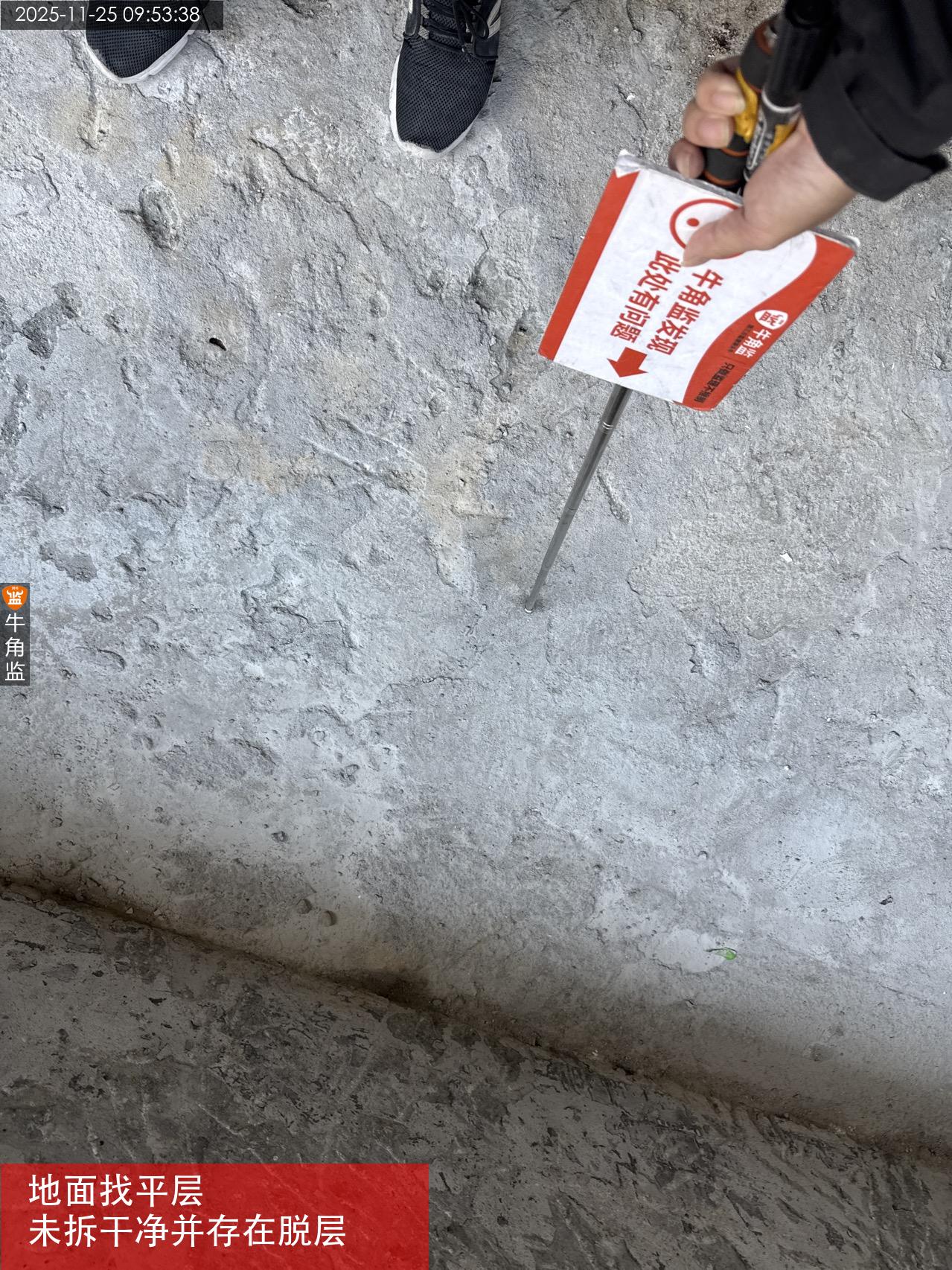

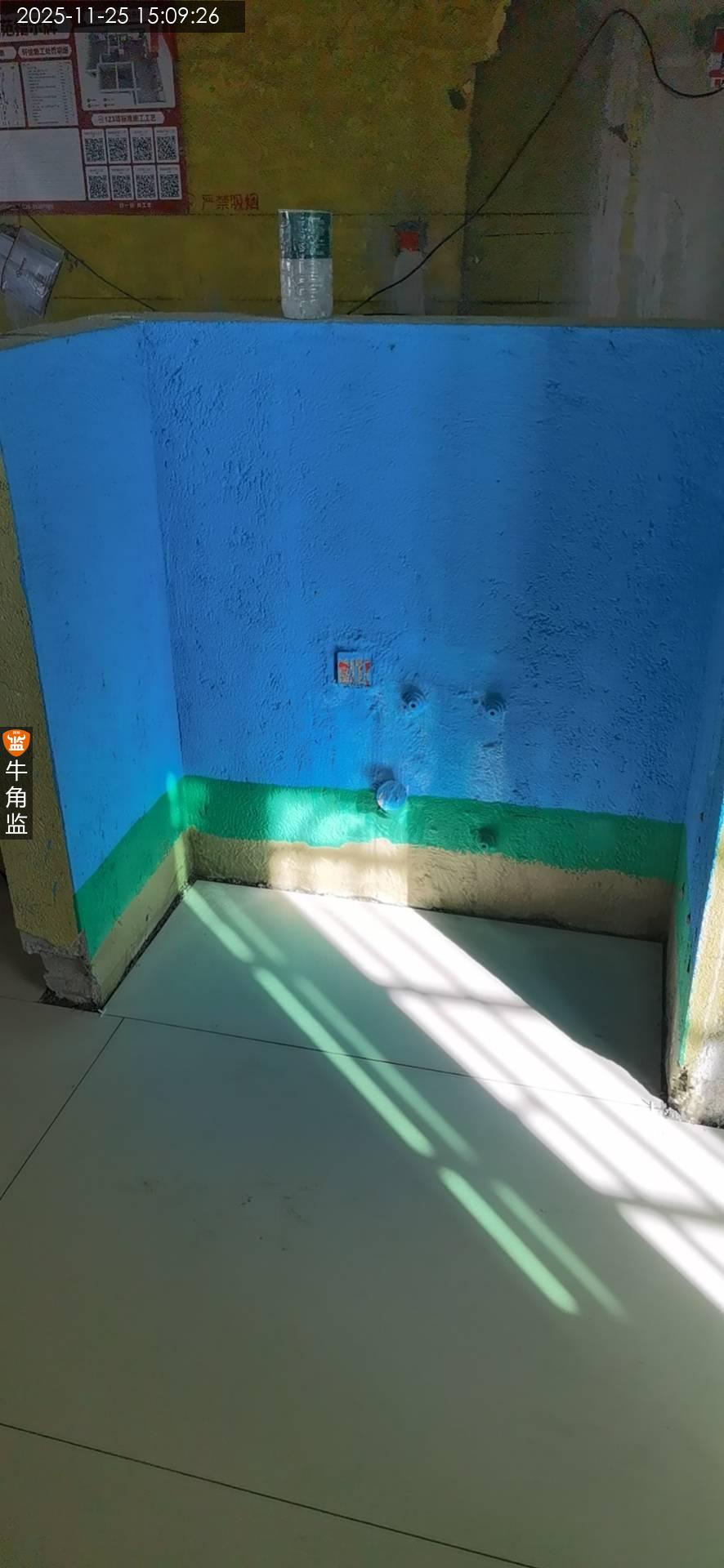

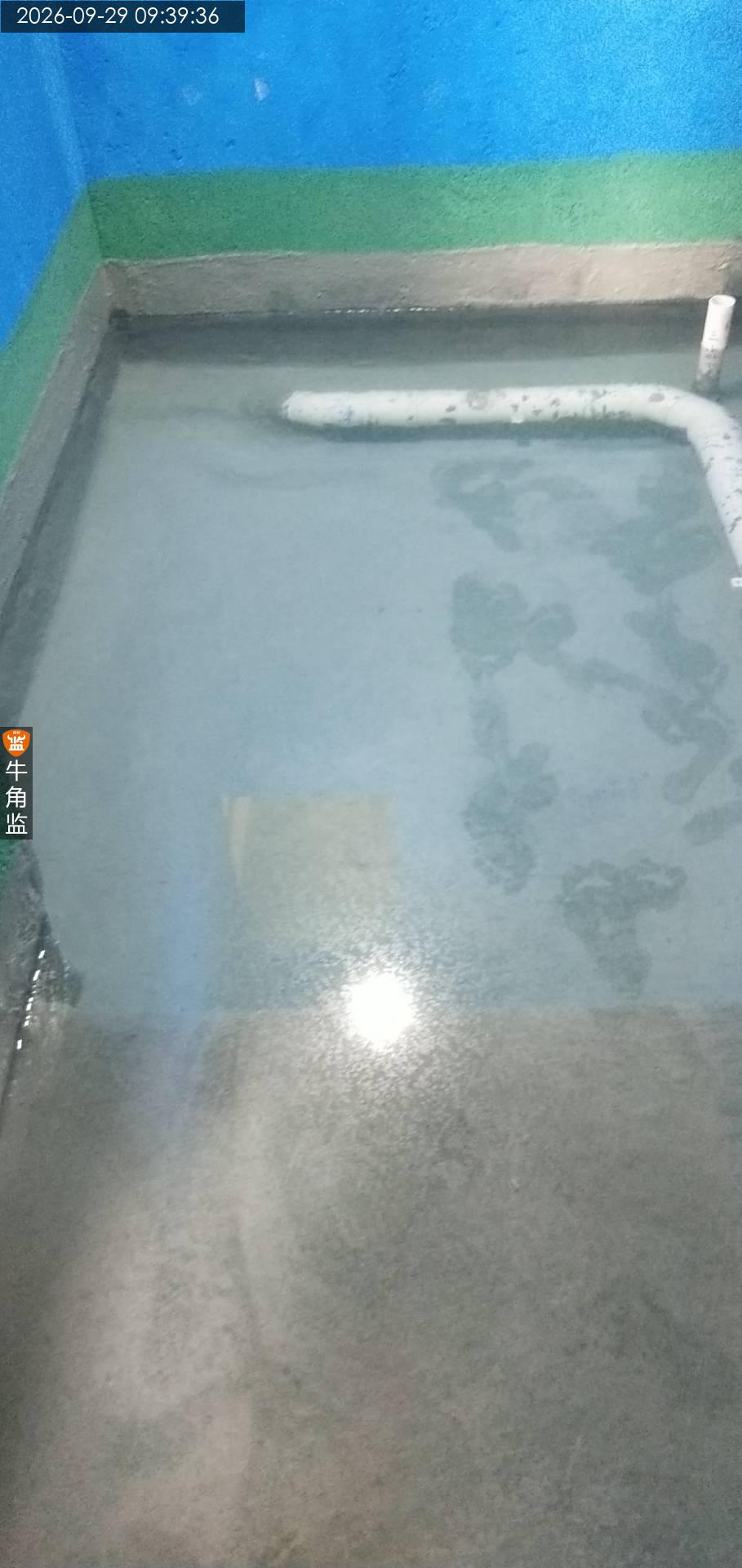

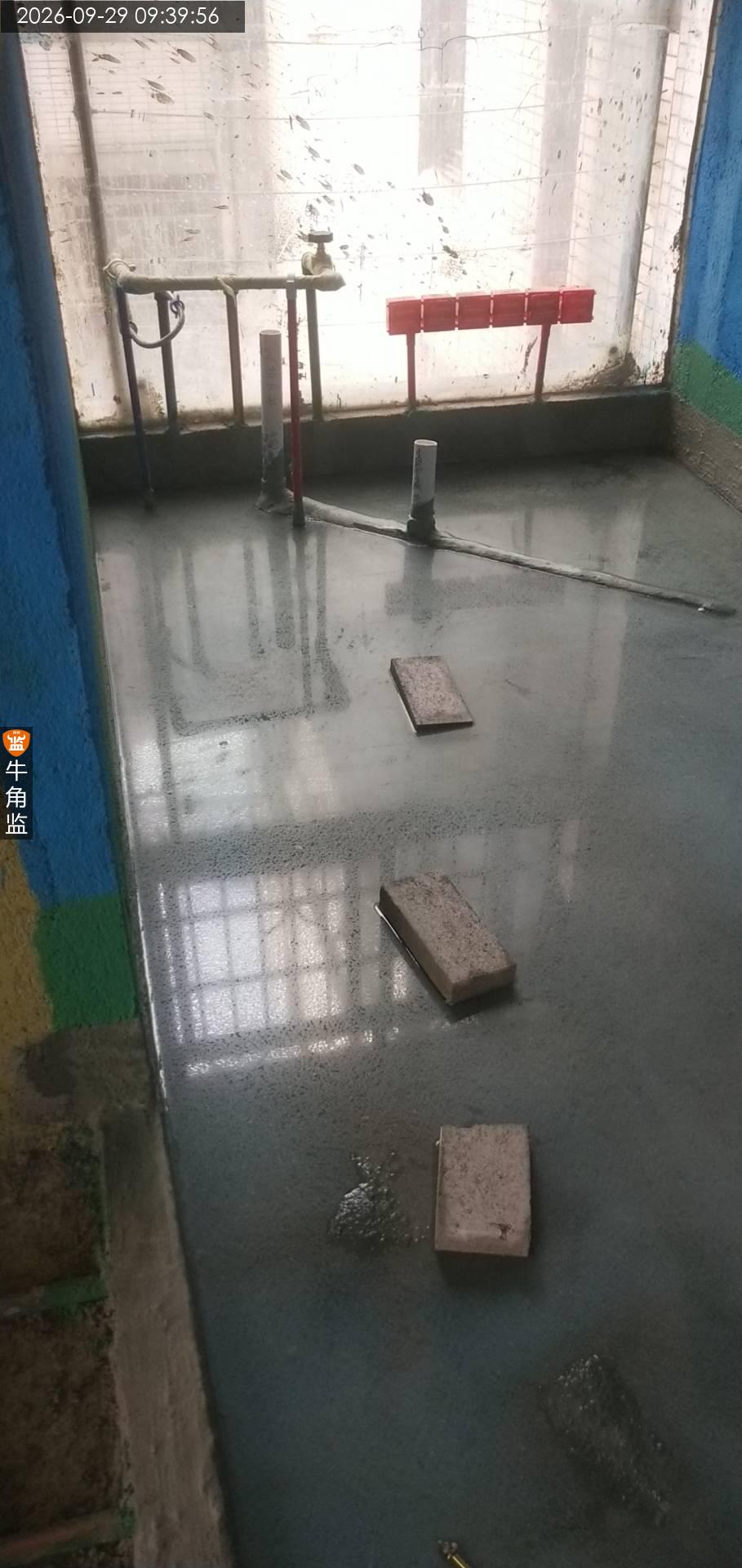

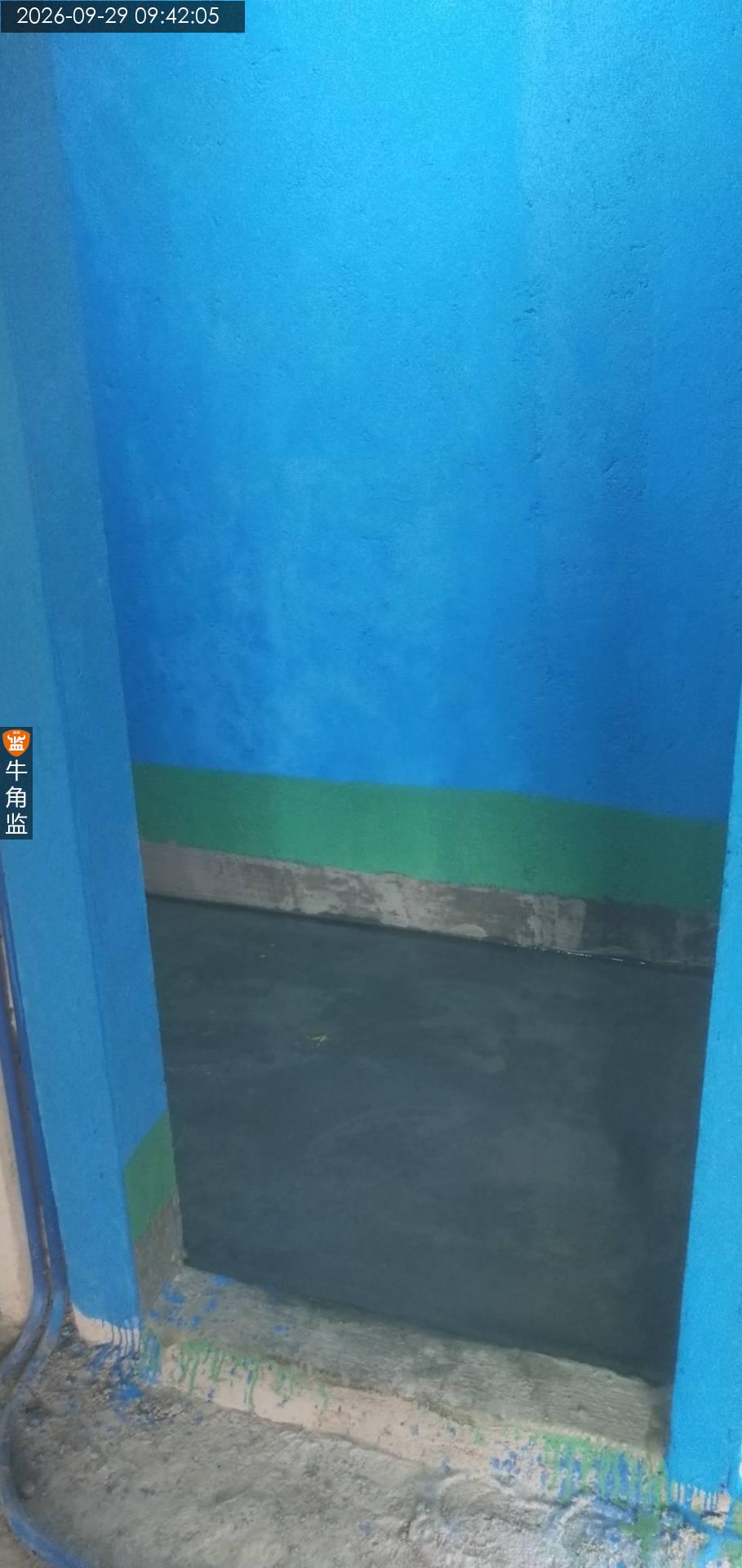

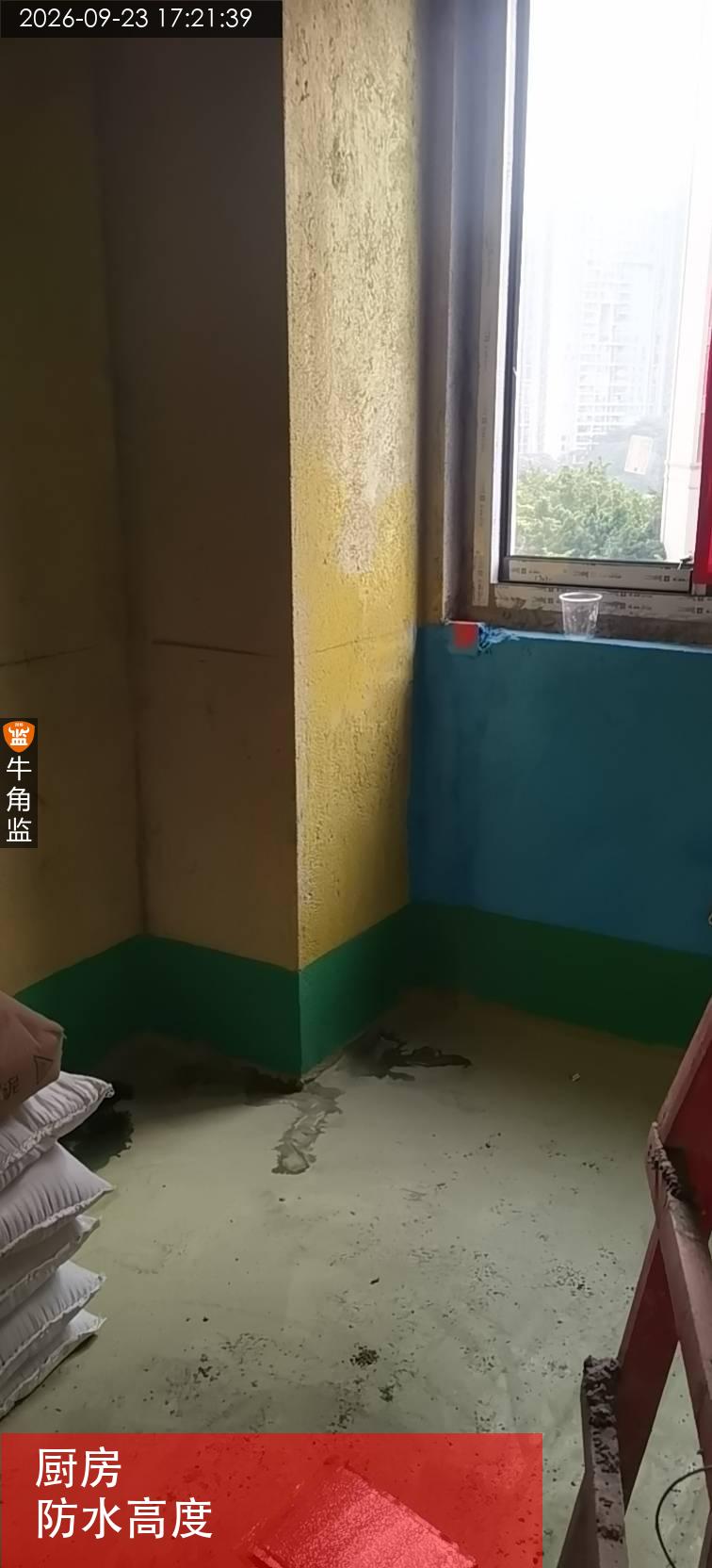

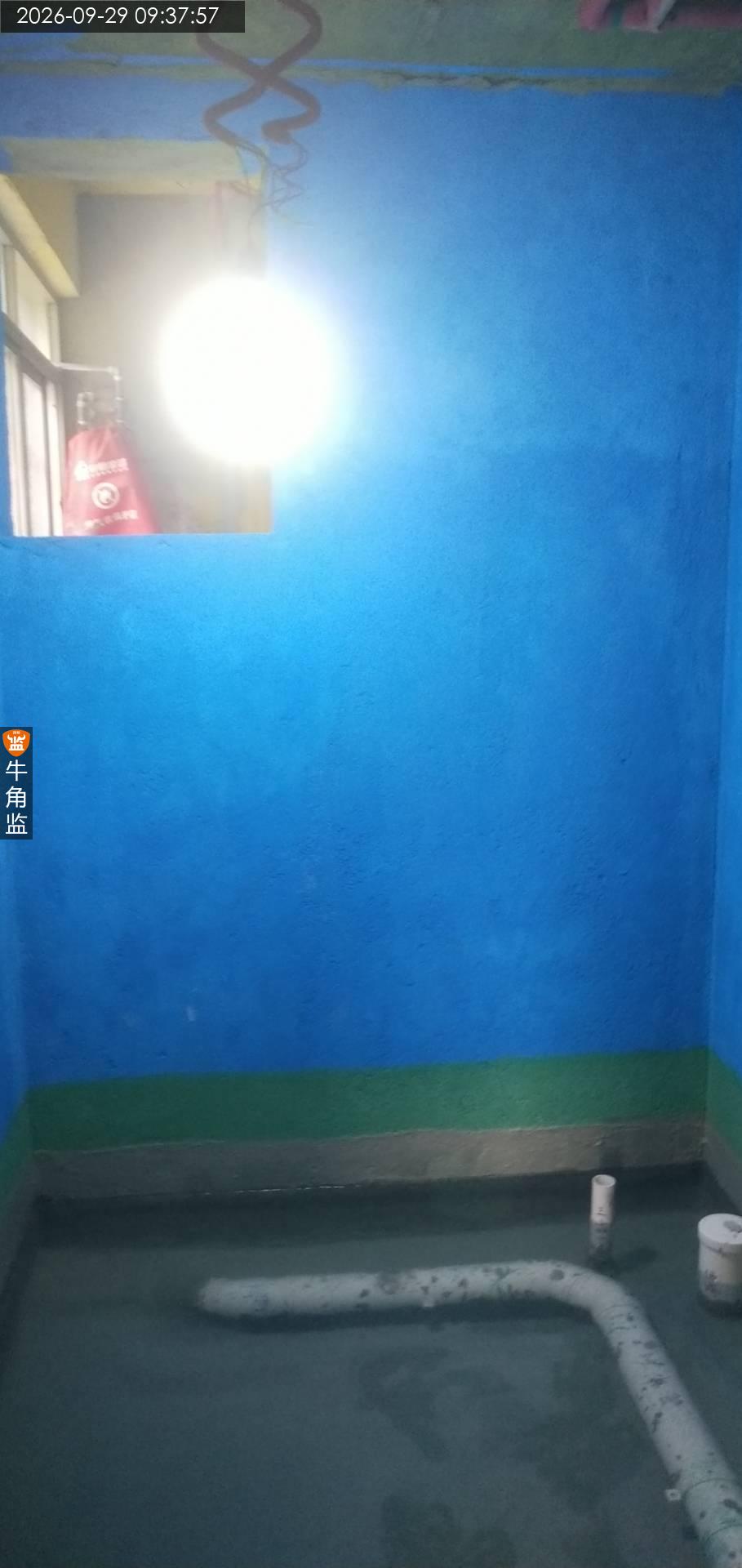

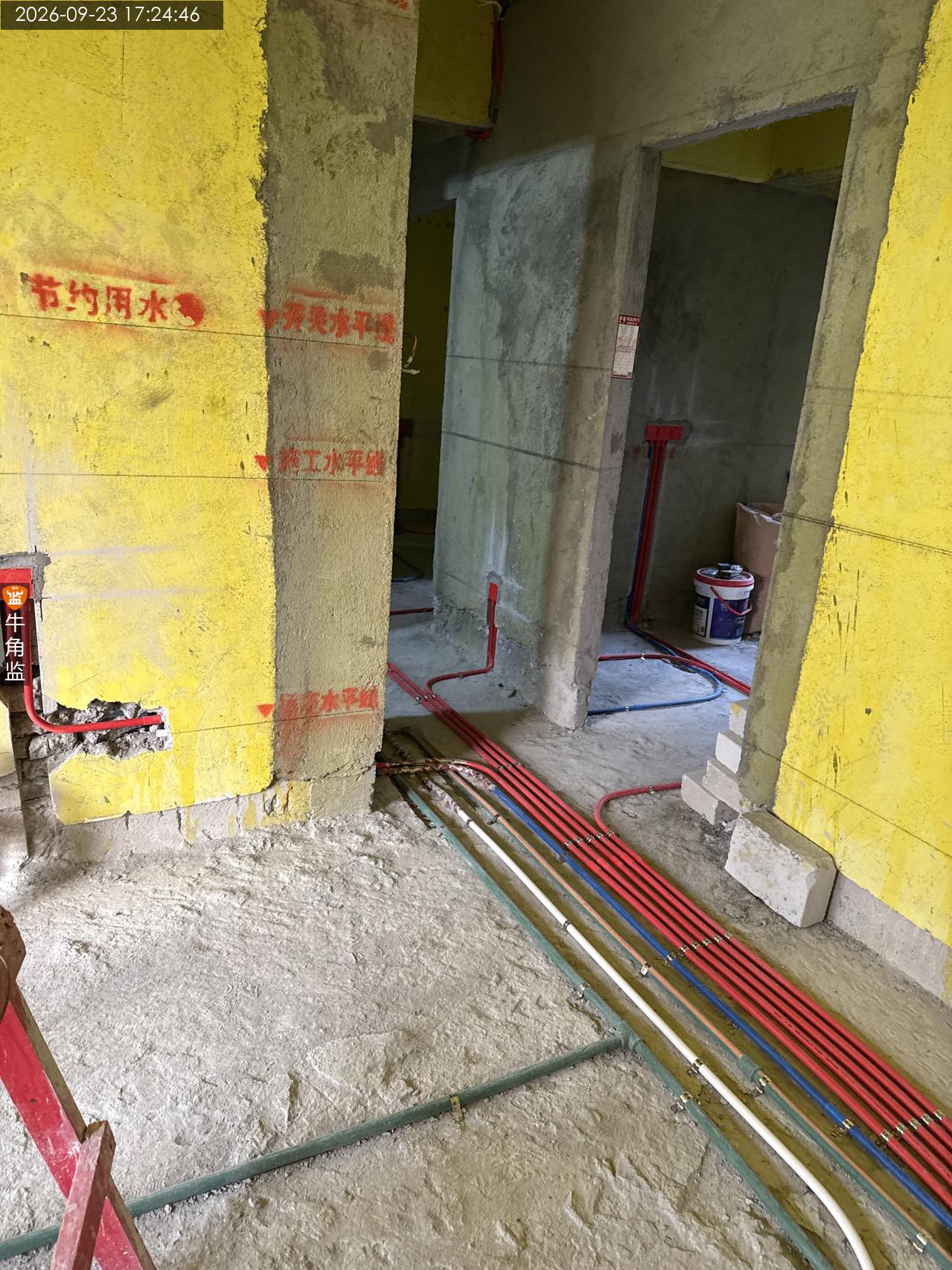

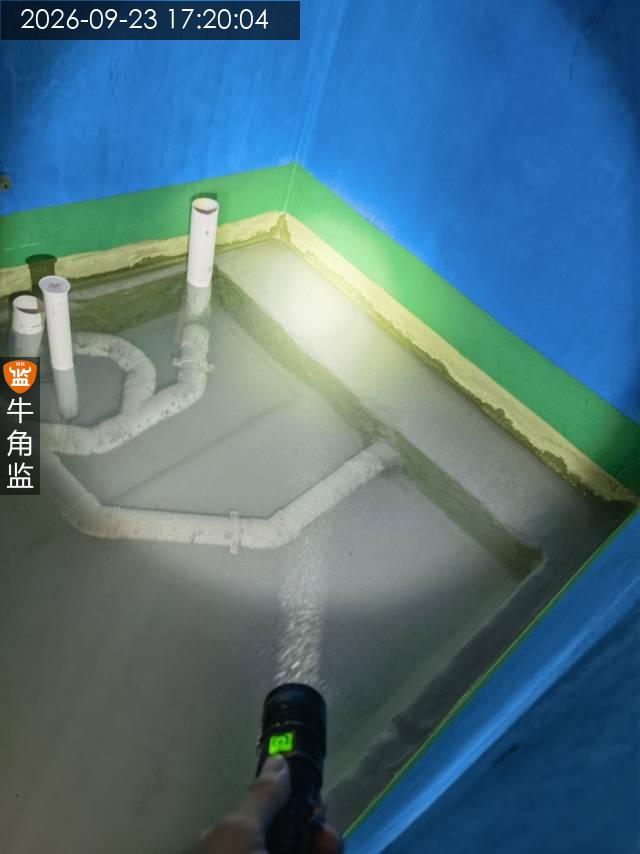

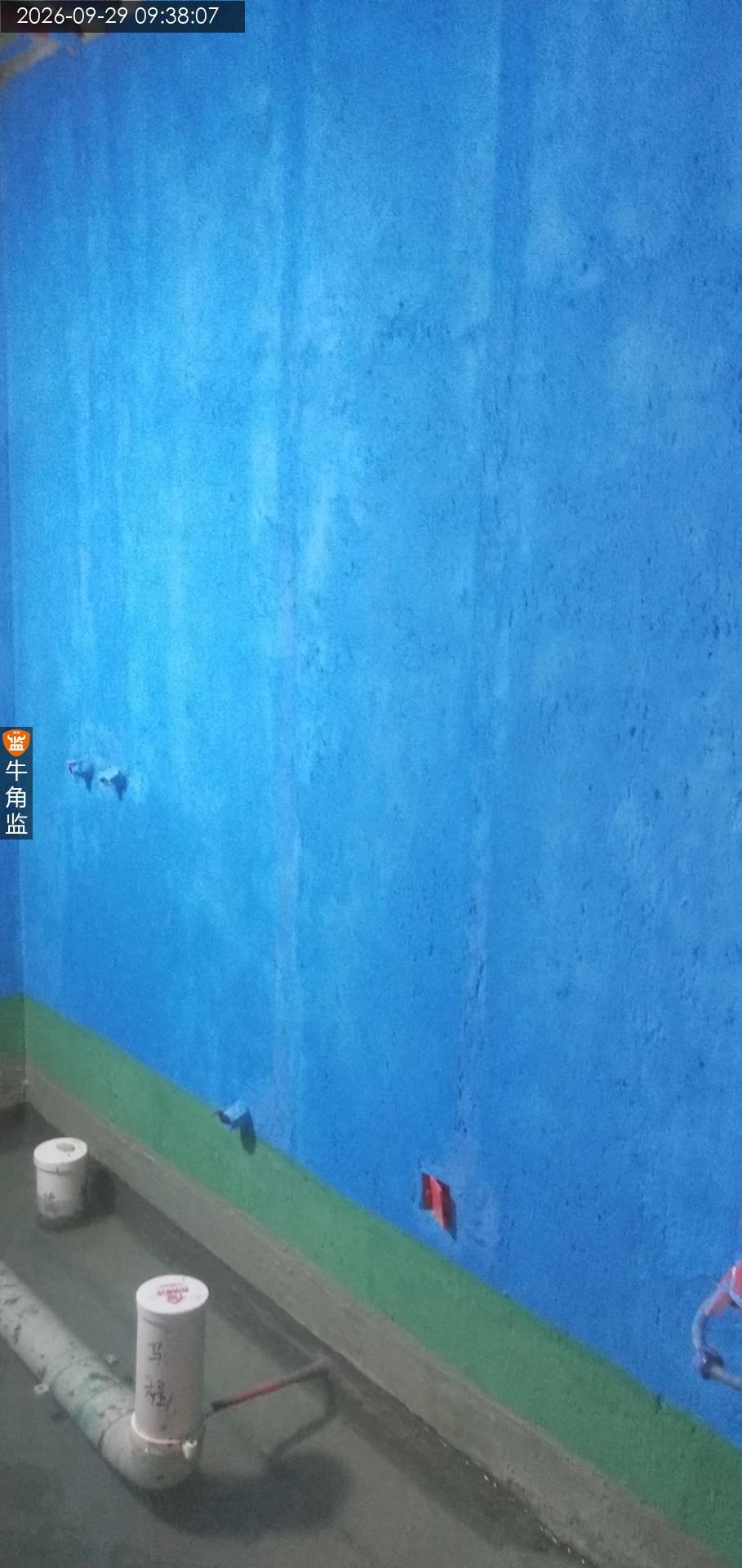

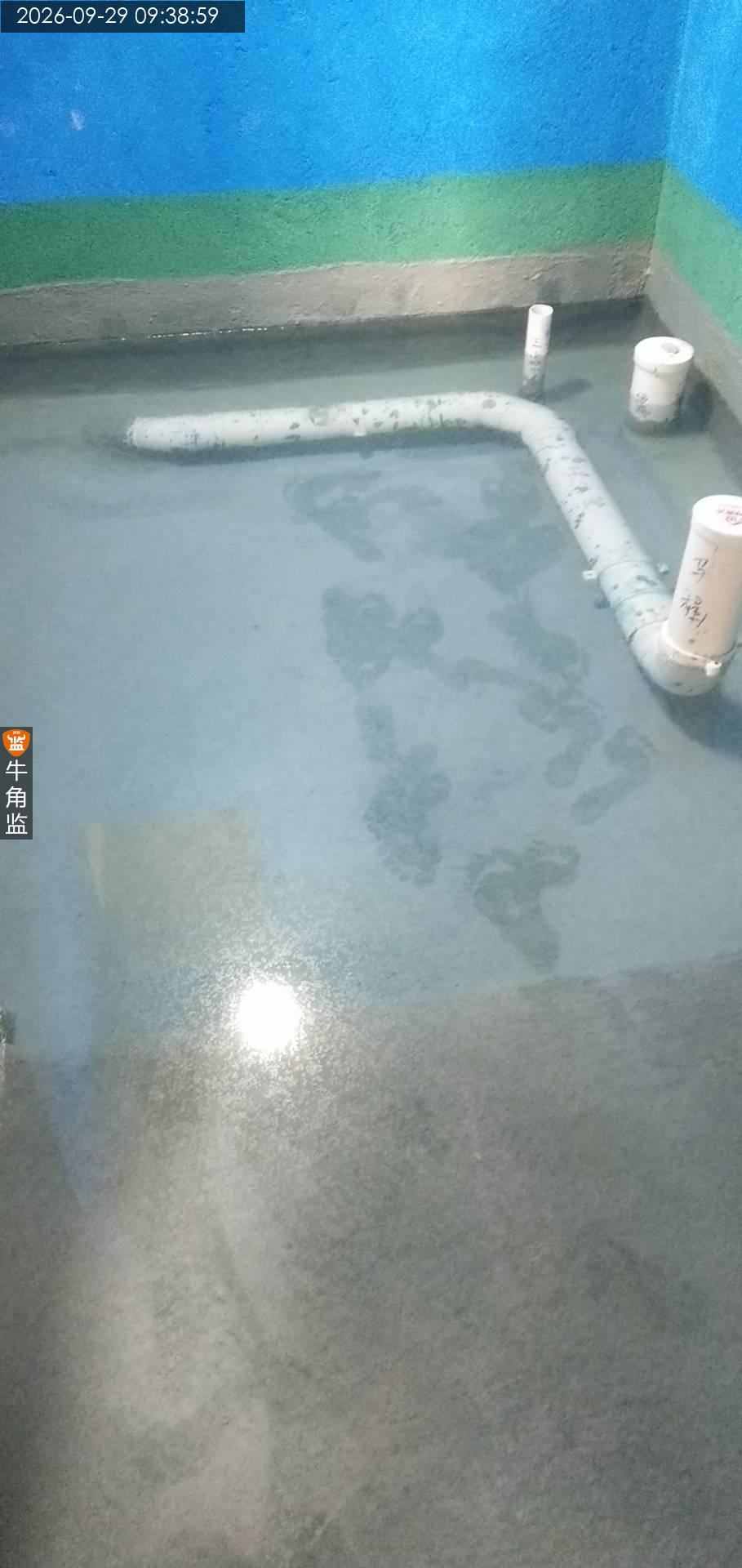

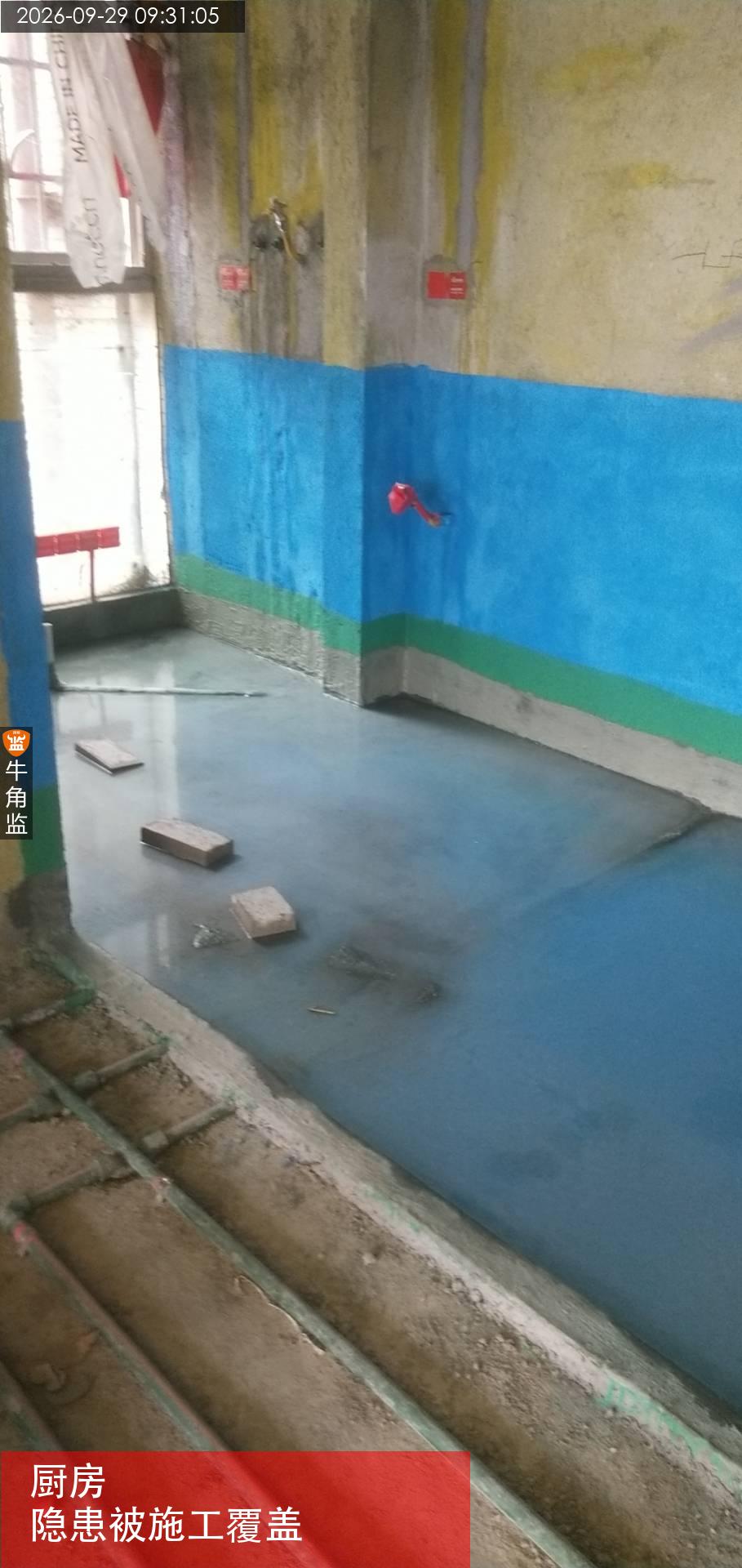

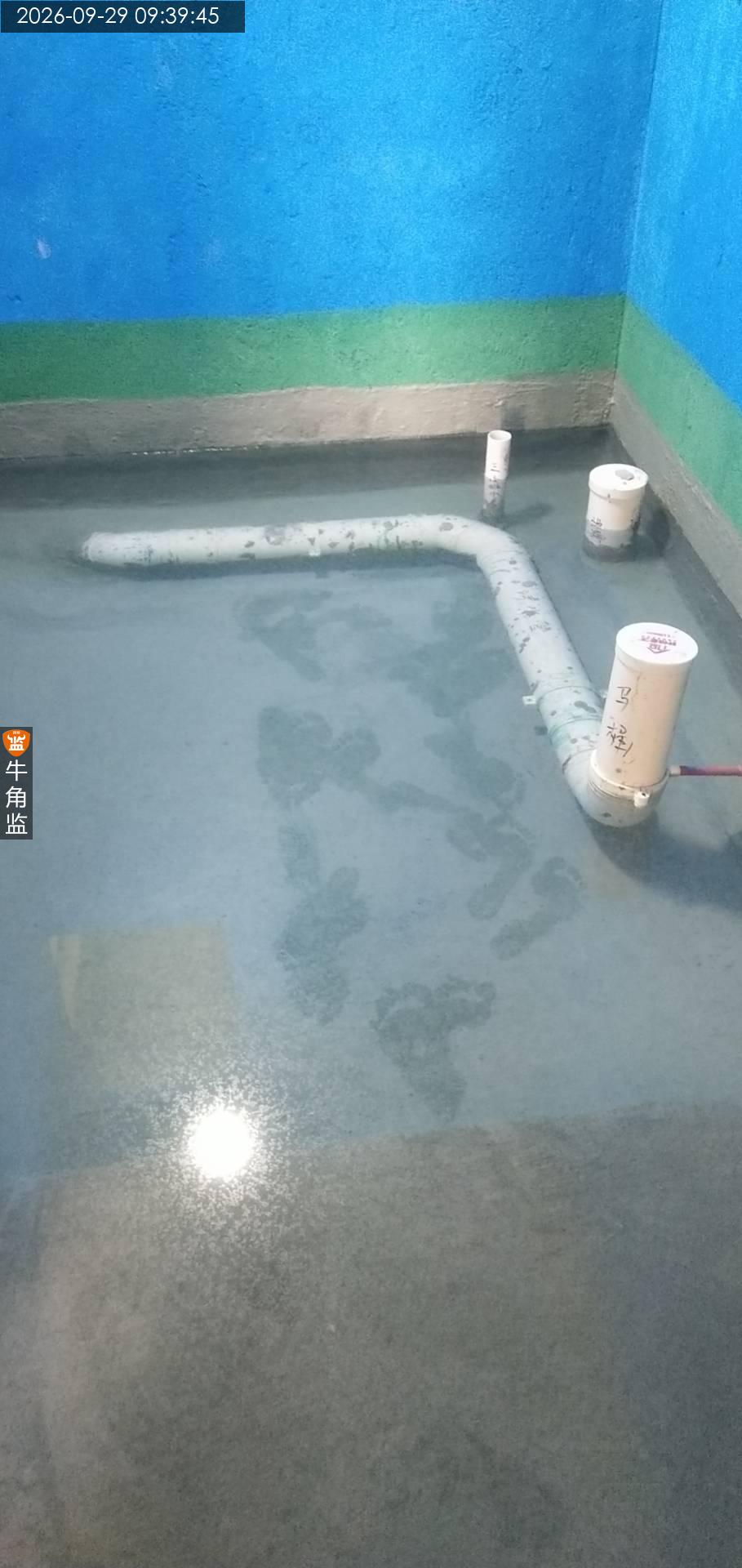

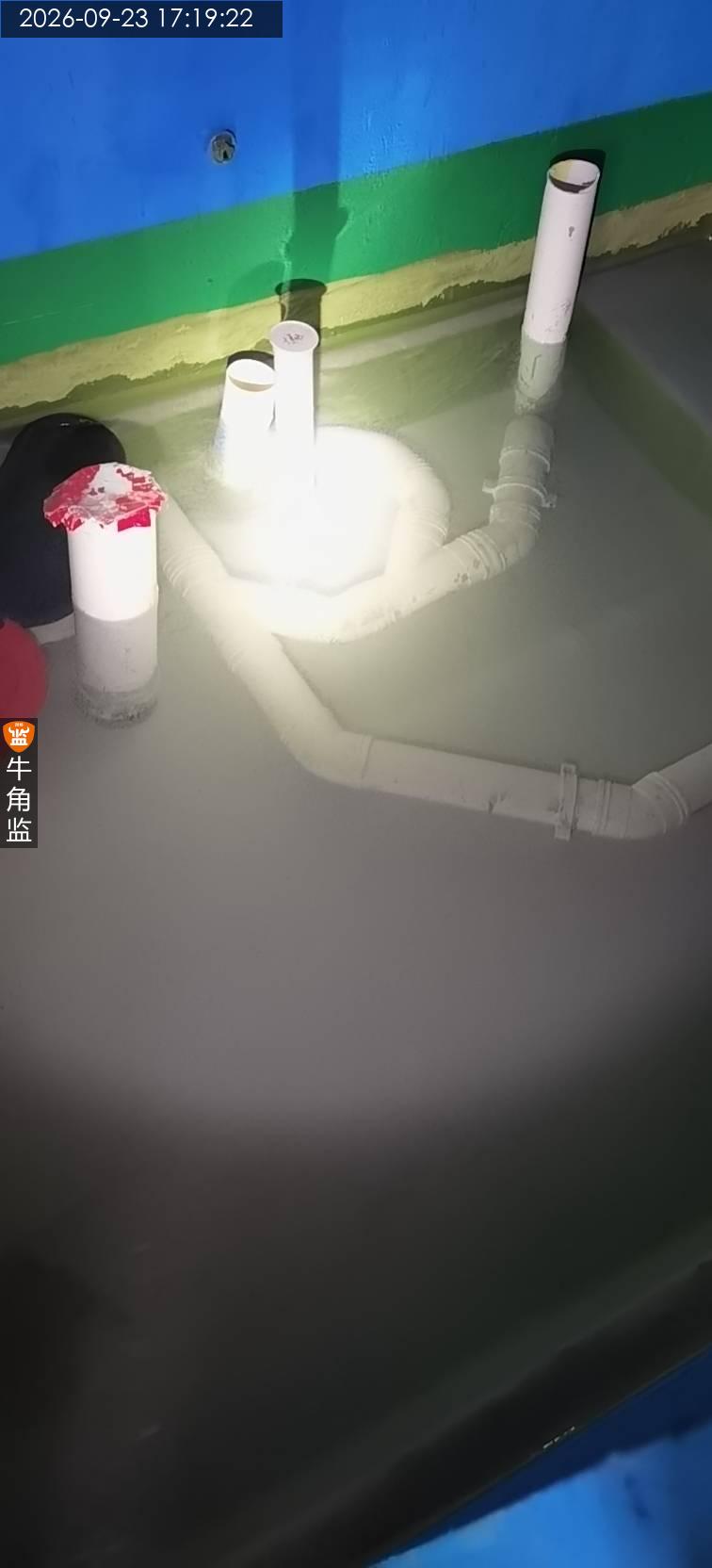

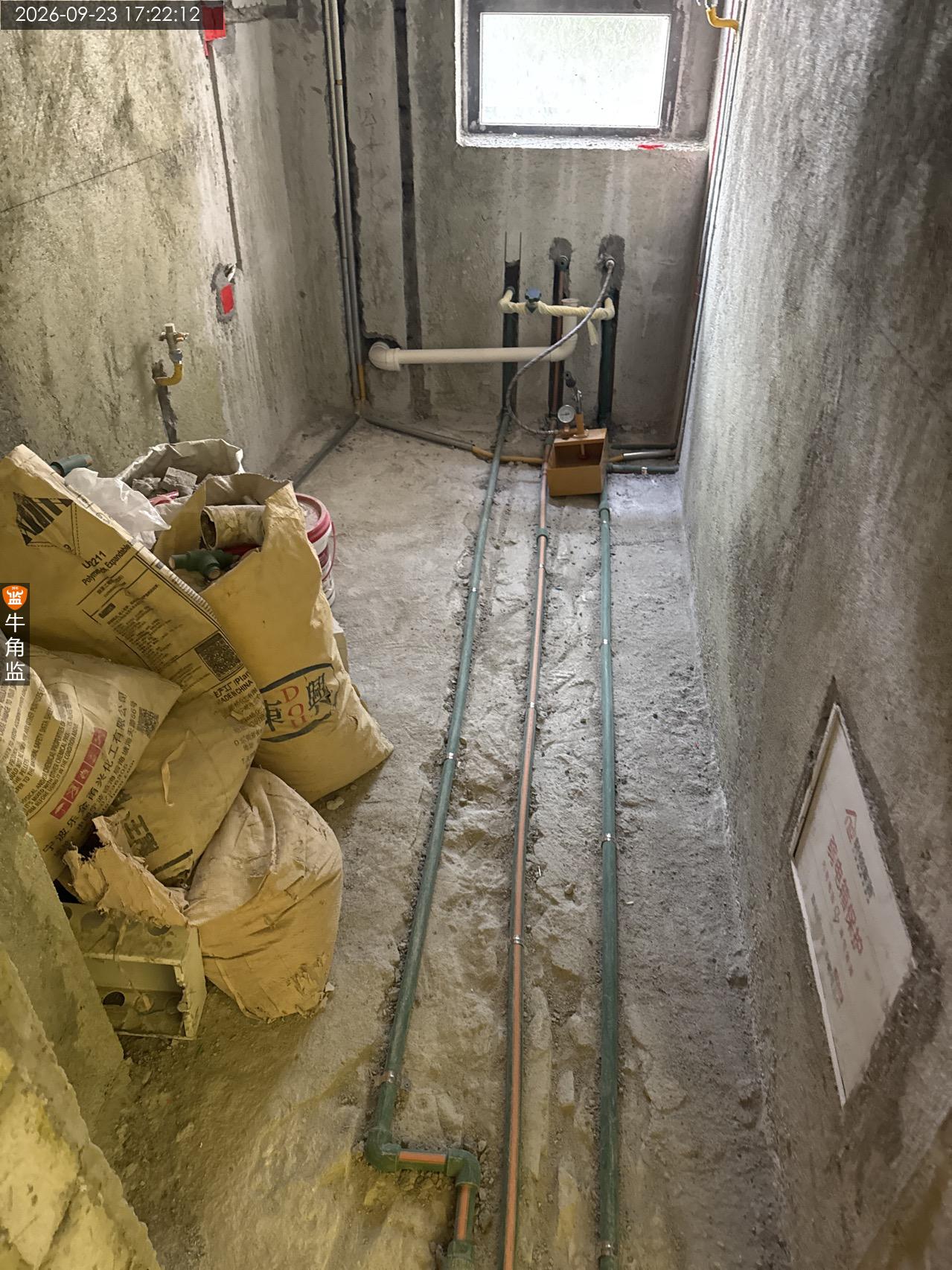

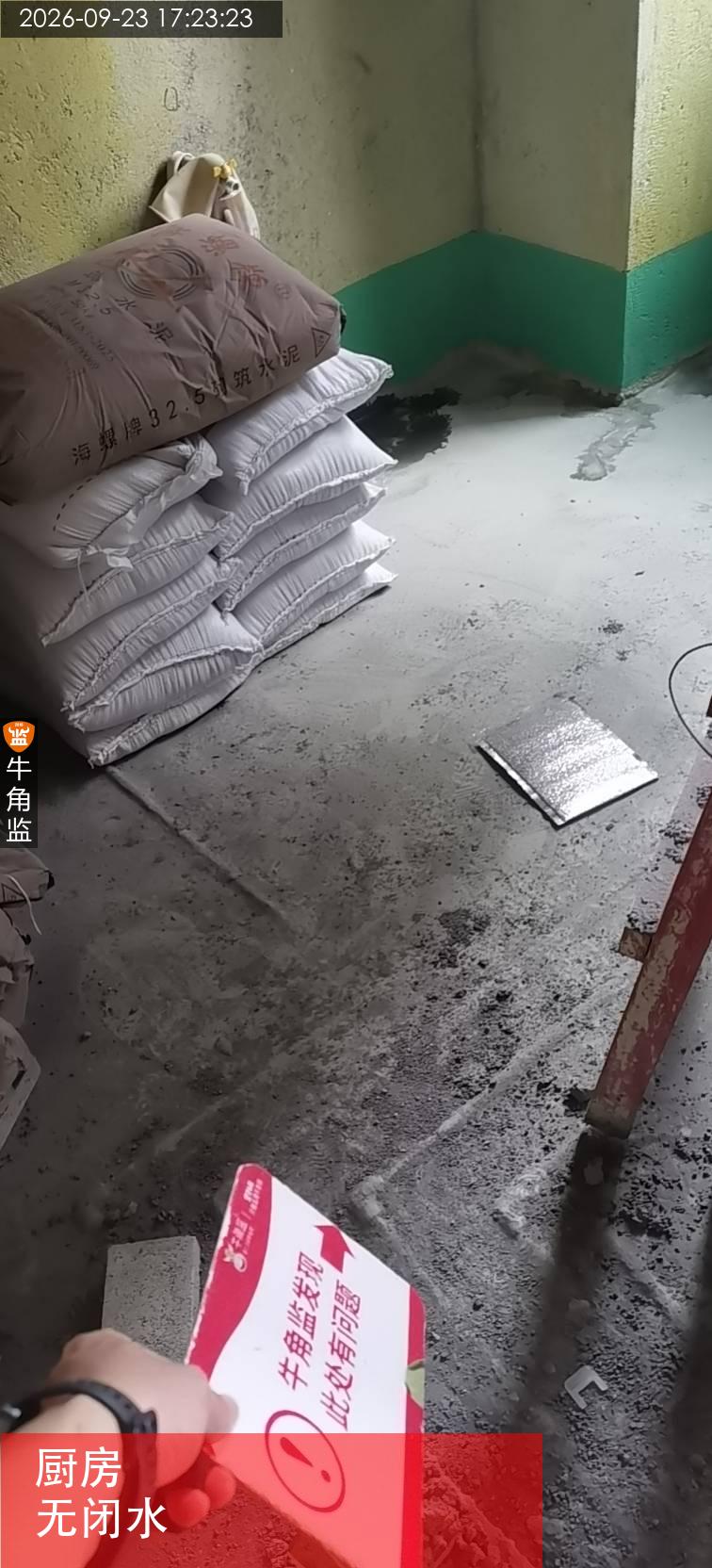

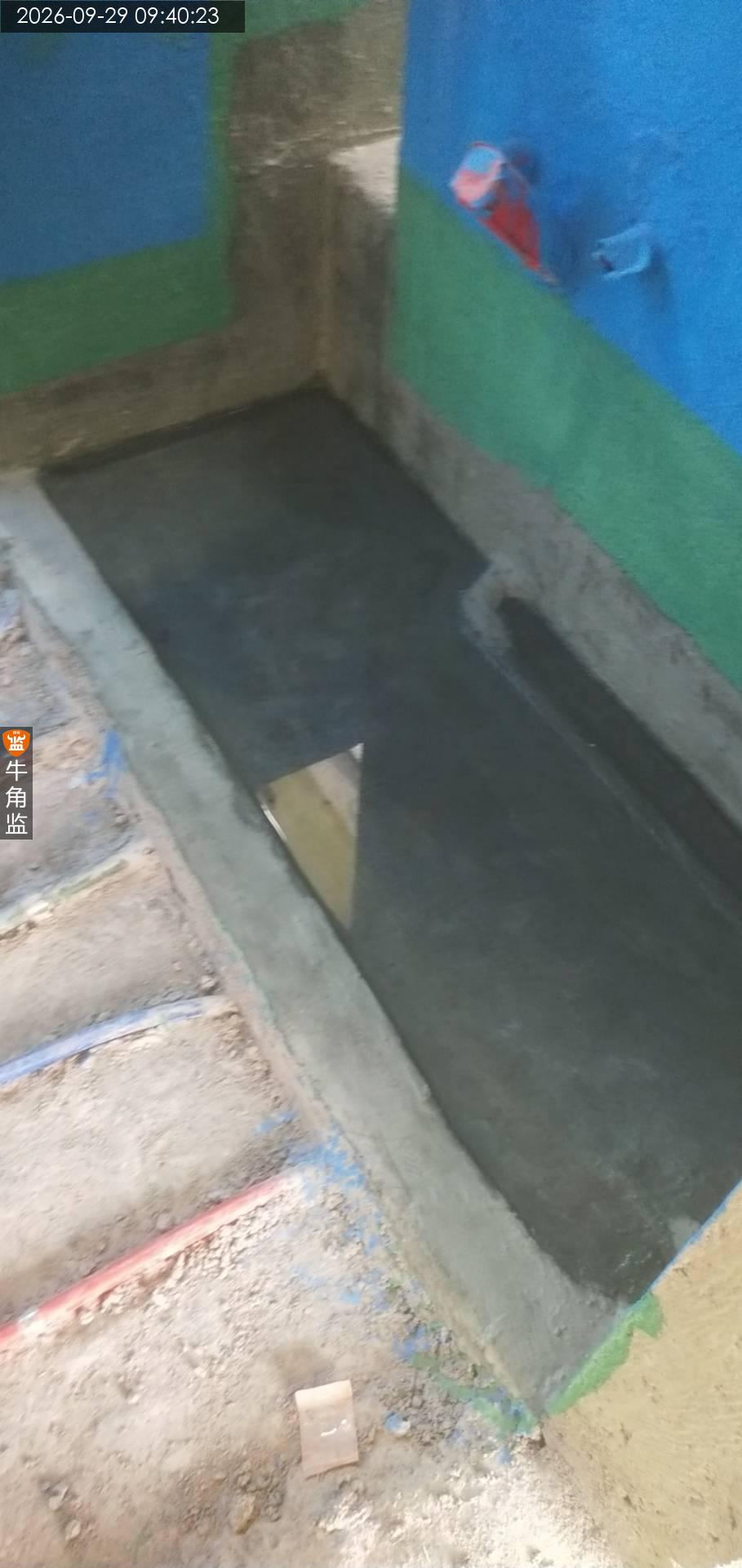

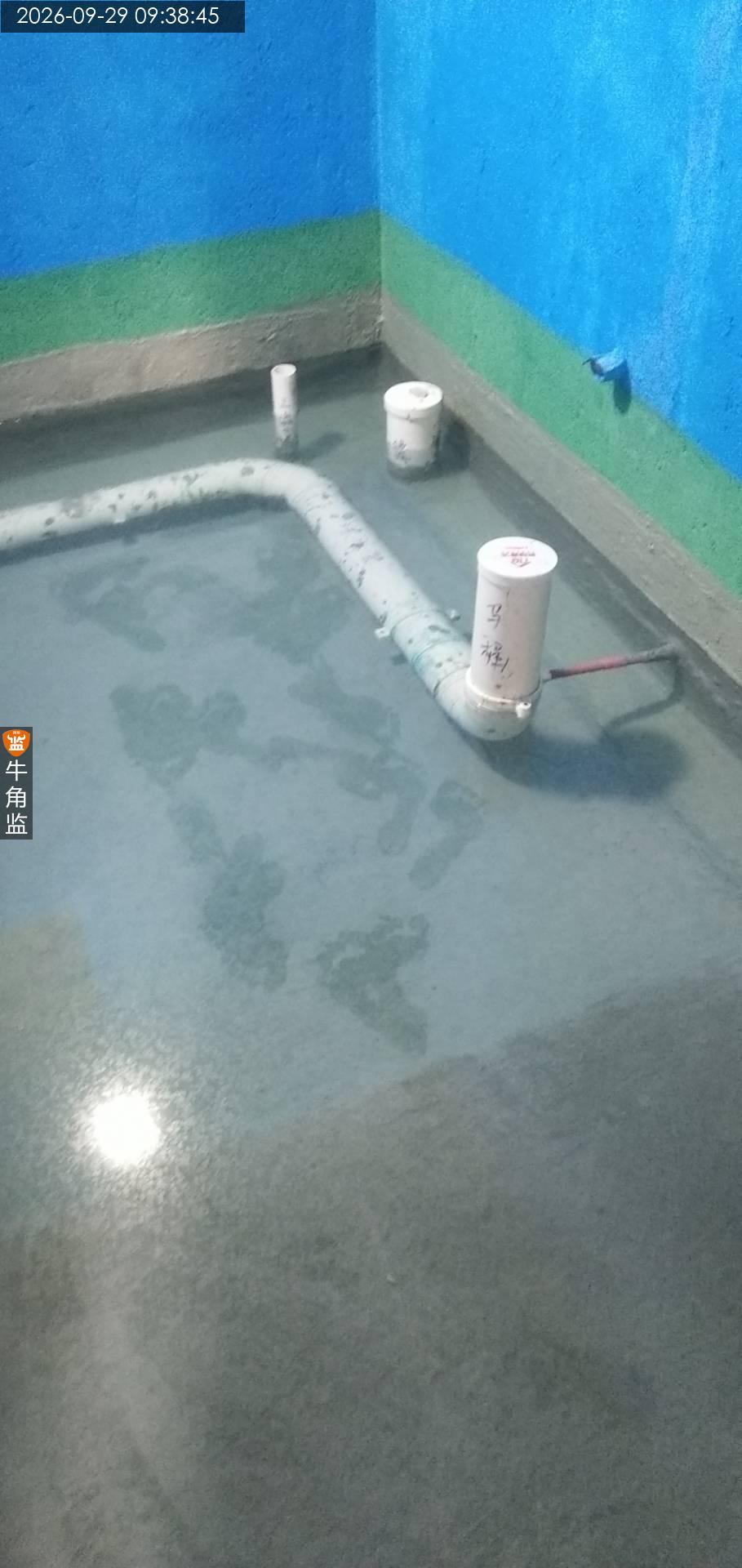

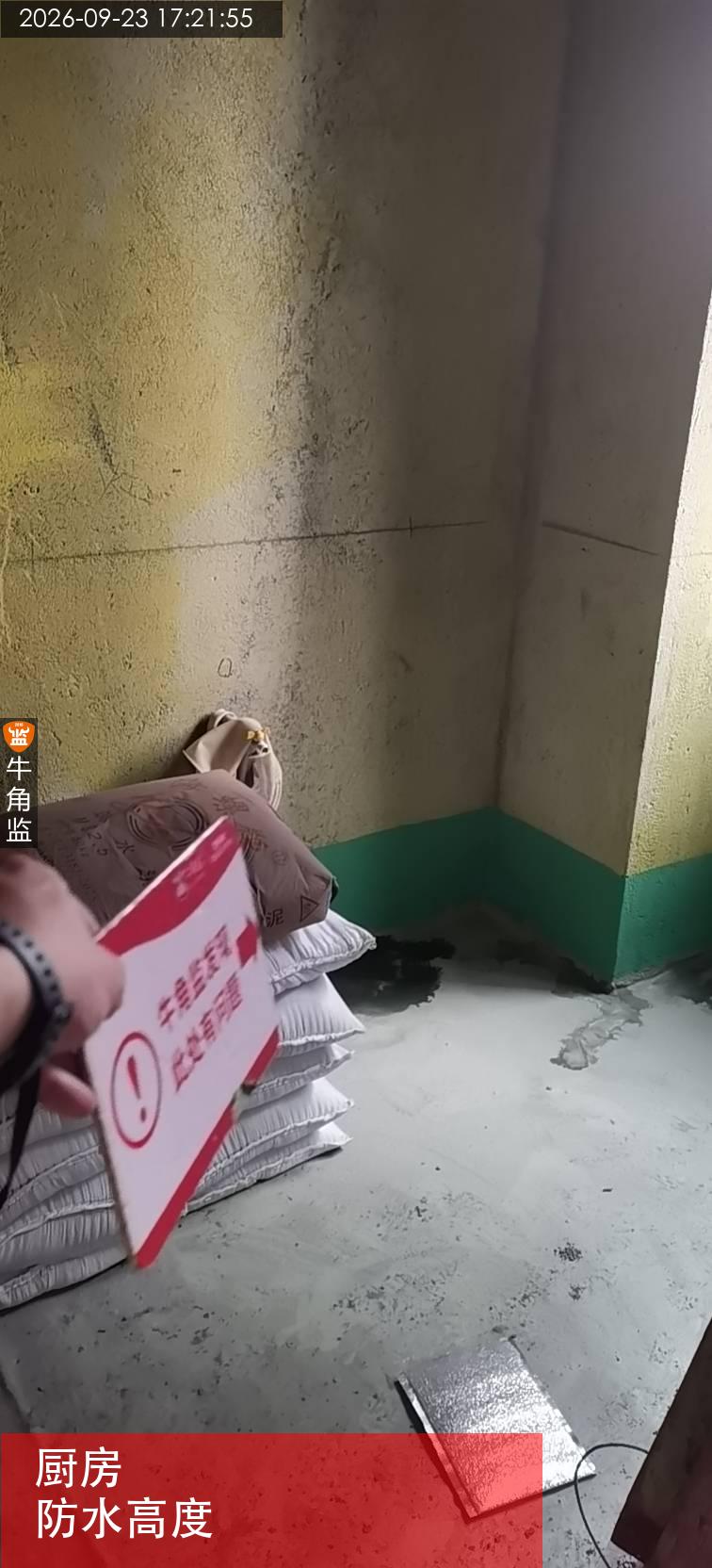

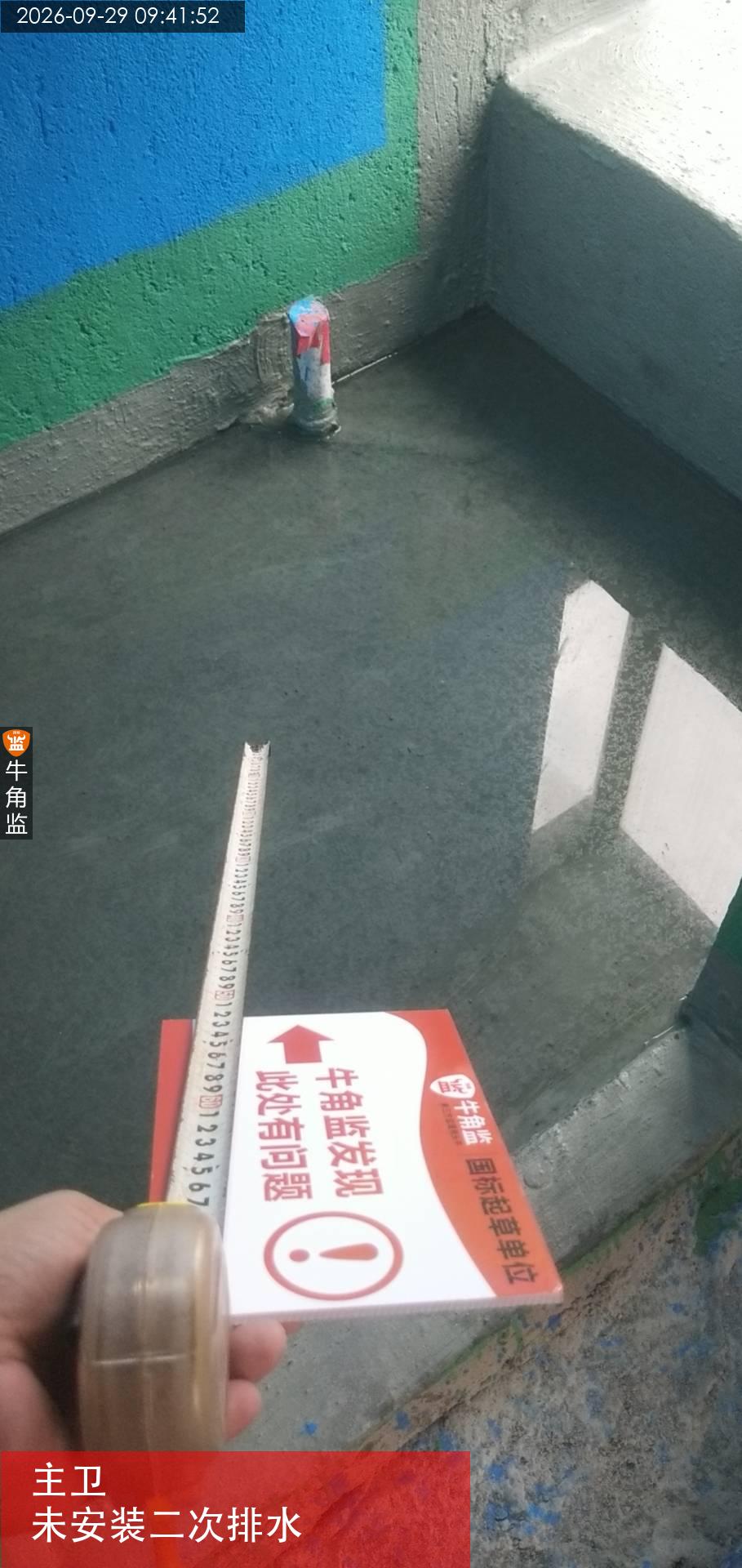

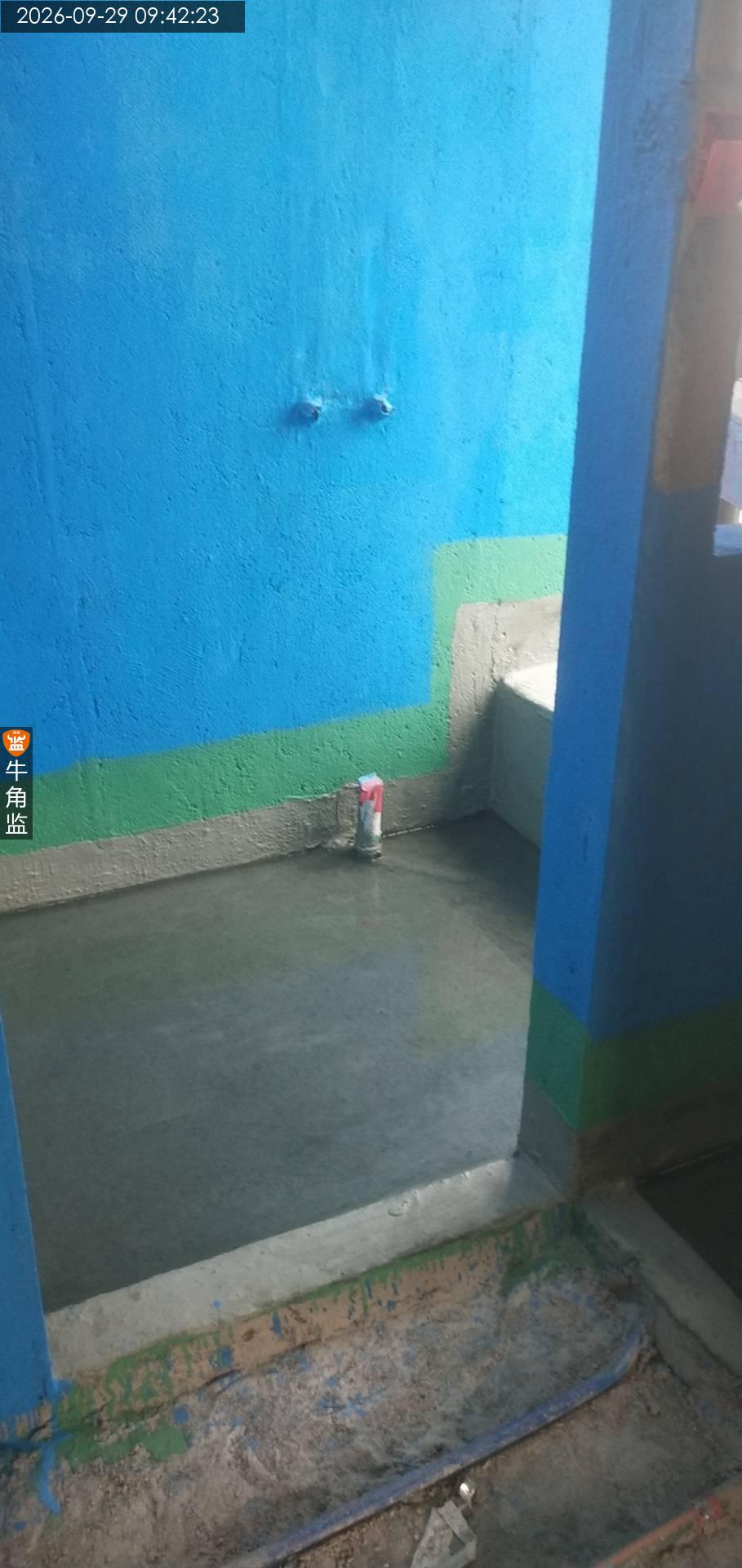

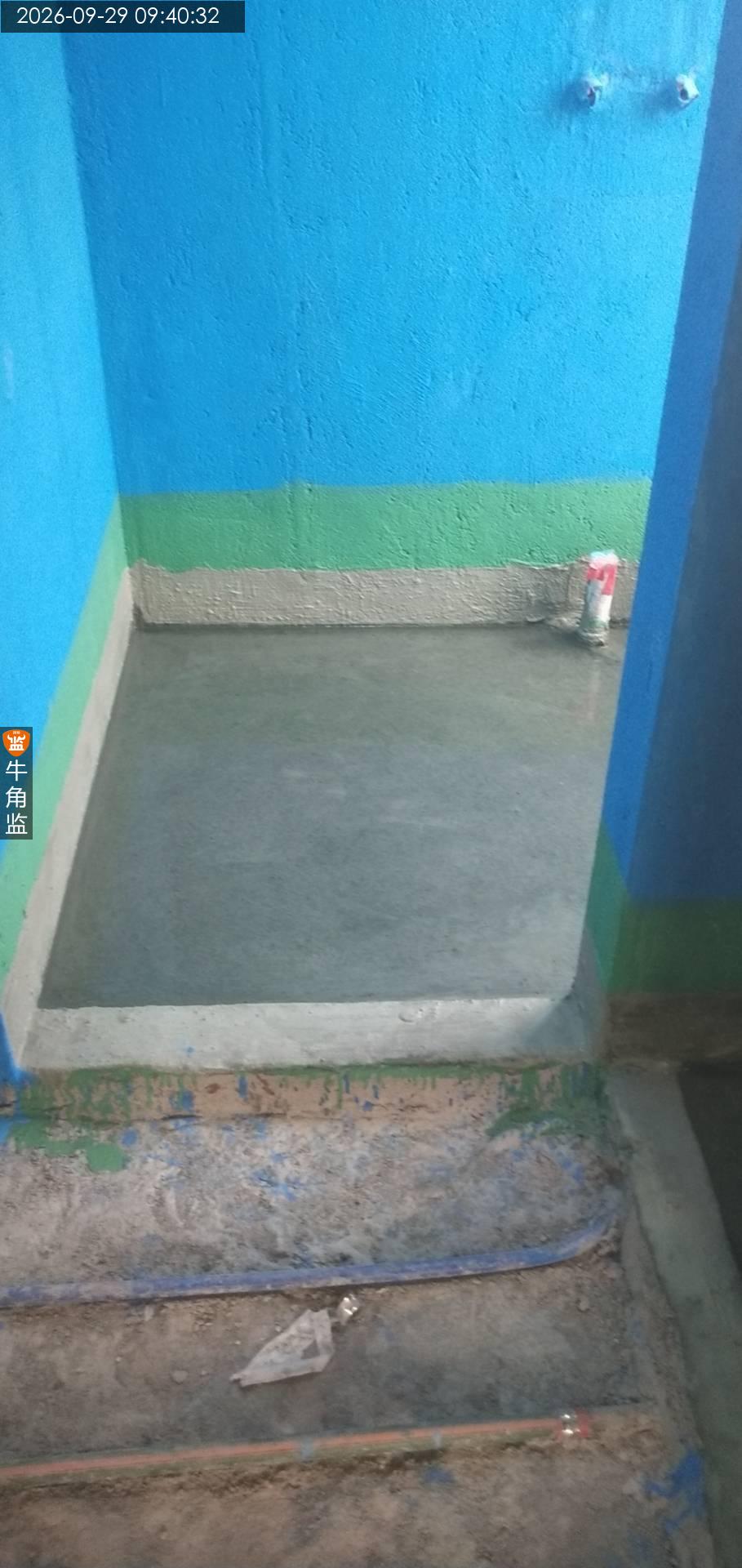

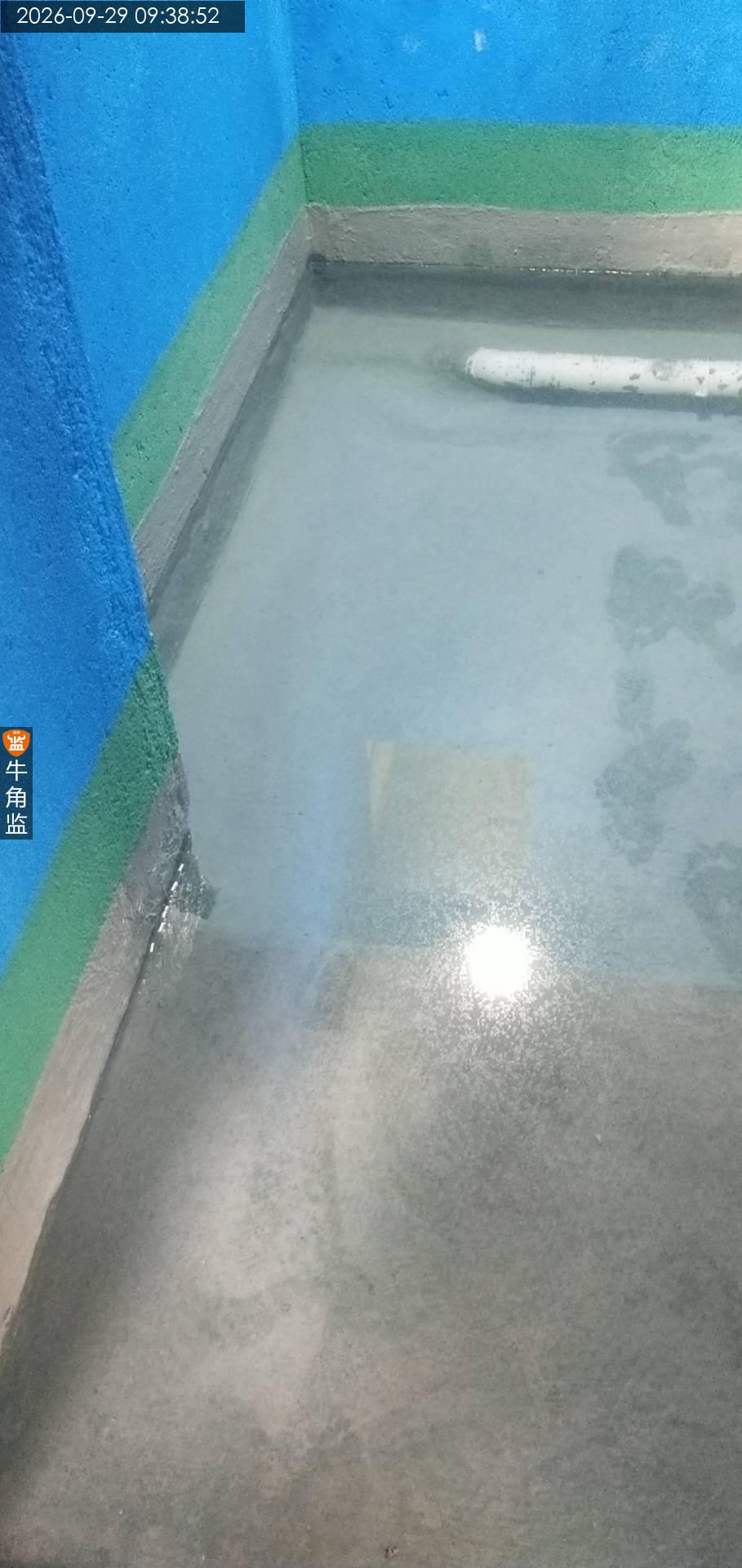

现场检查是泥工阶段,本次检查是防水 下次计划上门检查铺贴 现场有两位师傅进行地砖阶段施工 防水阶段材料,检查与合同要求品牌型号一致,达到国家标准 往期问题跟进复查: 水管包裹等隐患已整改处理 本次检查发现的问题 1、厨房涂刷防水高度不足,要求洗菜盆、洗手盆等用水处墙面防水层翻起高度不应小于1.2m。 2、检查现场厨房未做闭水测试,要求厨房区域的防水性能需蓄水试验不应小于48小时。 主卫的闭水高度不足,要求闭水高度至少到门槛石位置。 后续注意事项 卫生间的背面墙根部,现场防水未验收前不得提前隐蔽(铺贴瓷砖或踢脚线),严禁堆放材料及杂物遮挡观察蓄水状况。 卫生间闭水告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。

2026-09-23

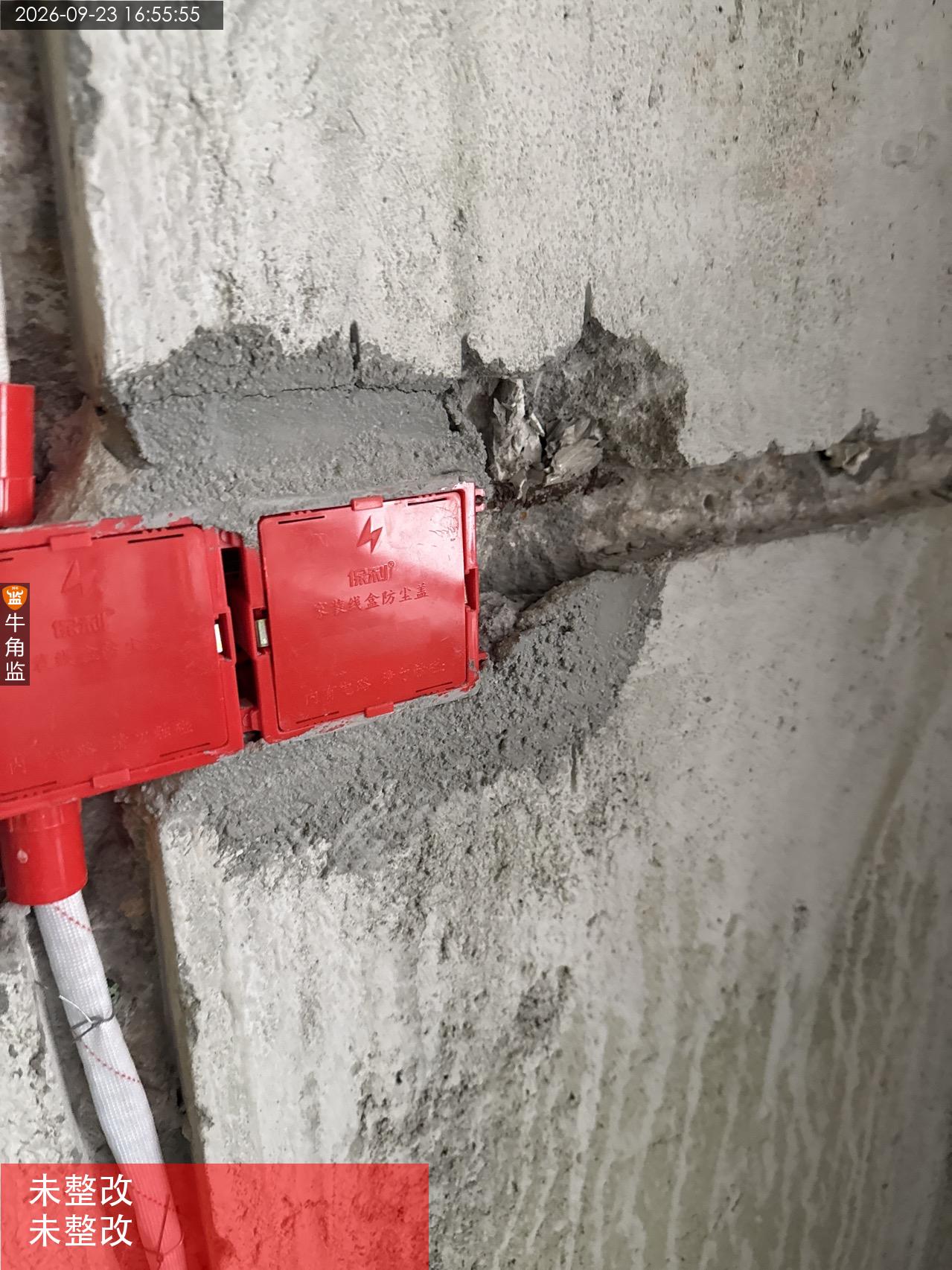

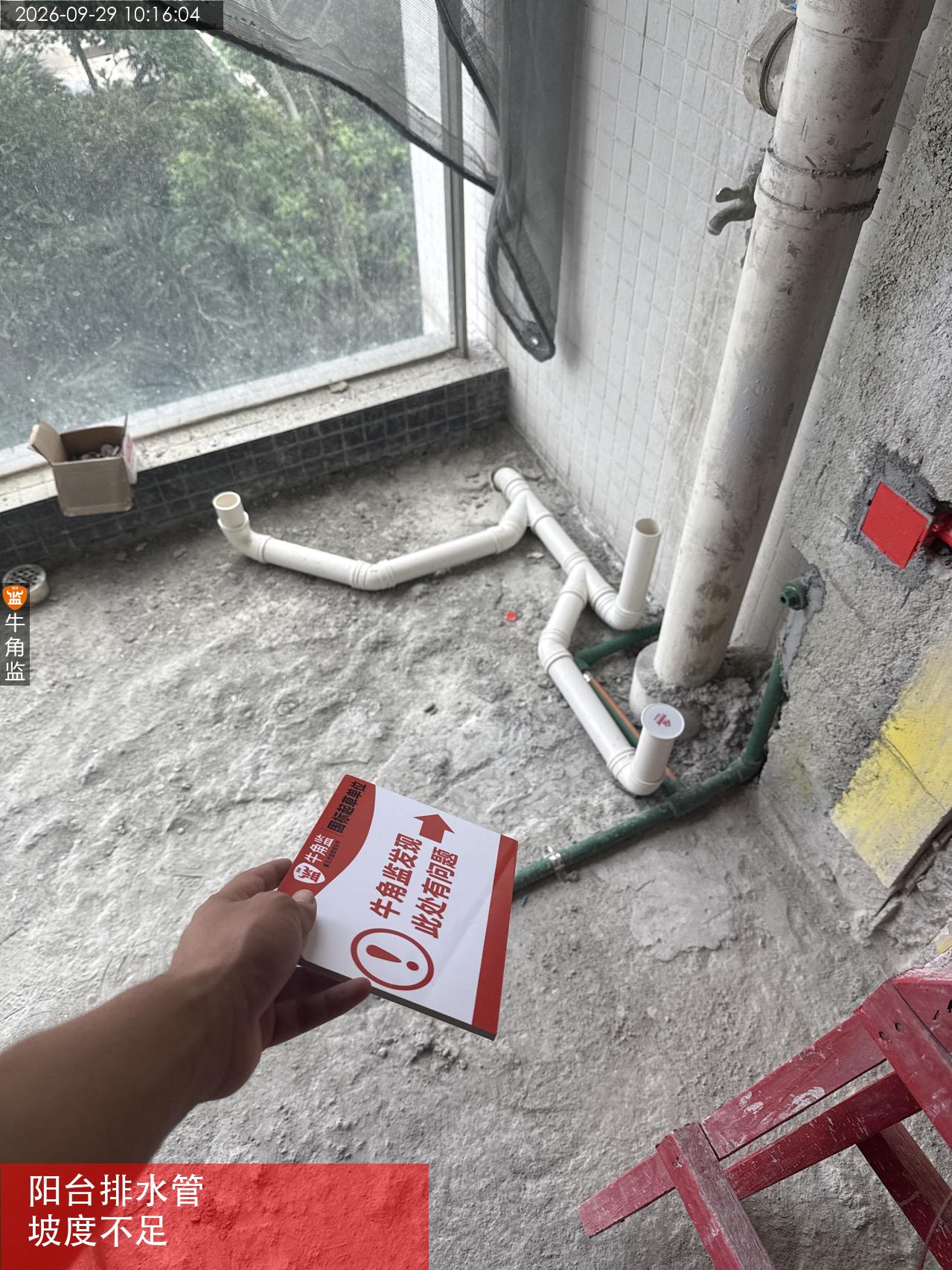

番禺区亚********9620
设 计 师:未知
施工队长:未知
工地面积:80.00㎡
装修总价:0.00
本次评价:C
本次评语:

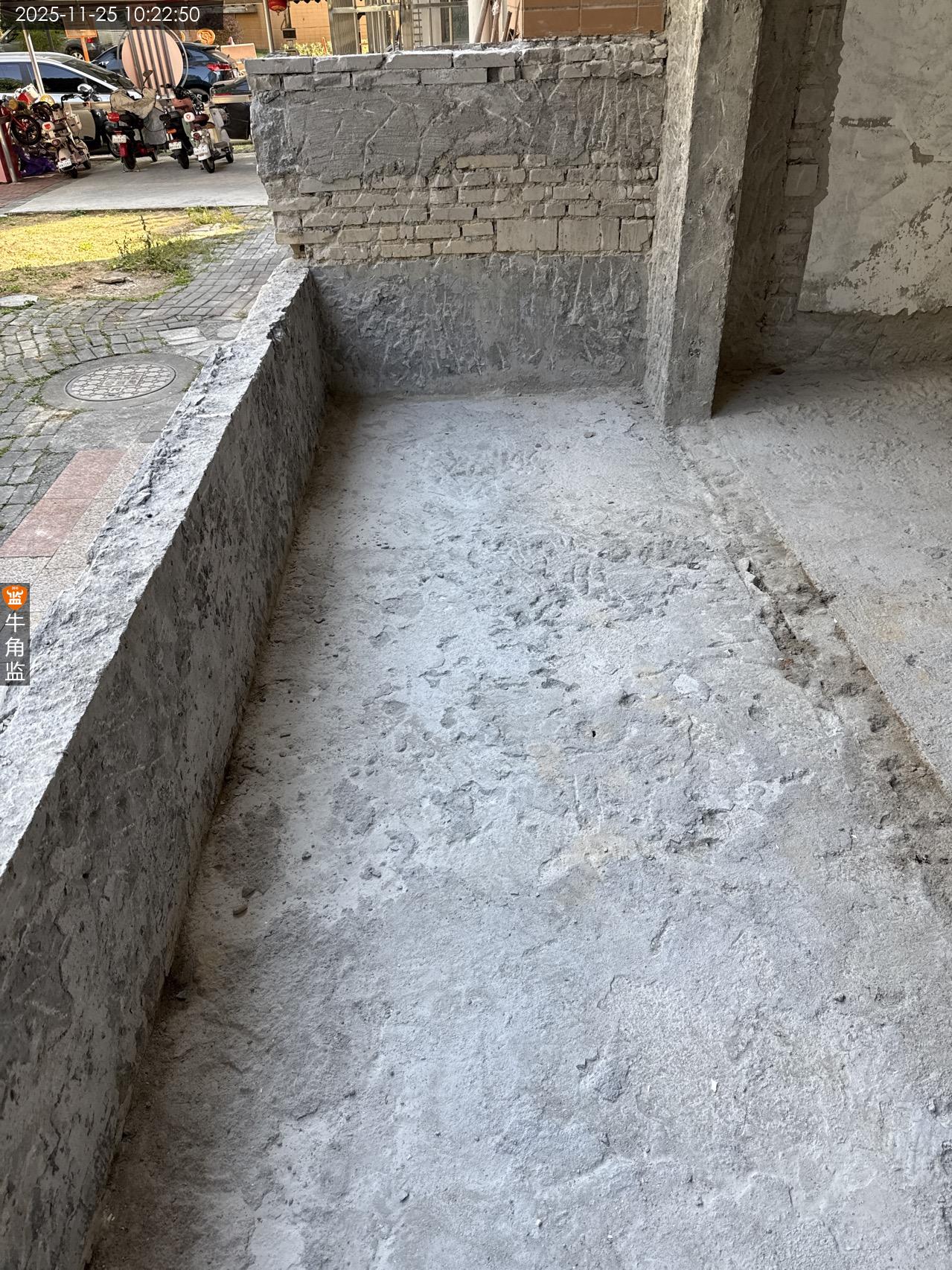

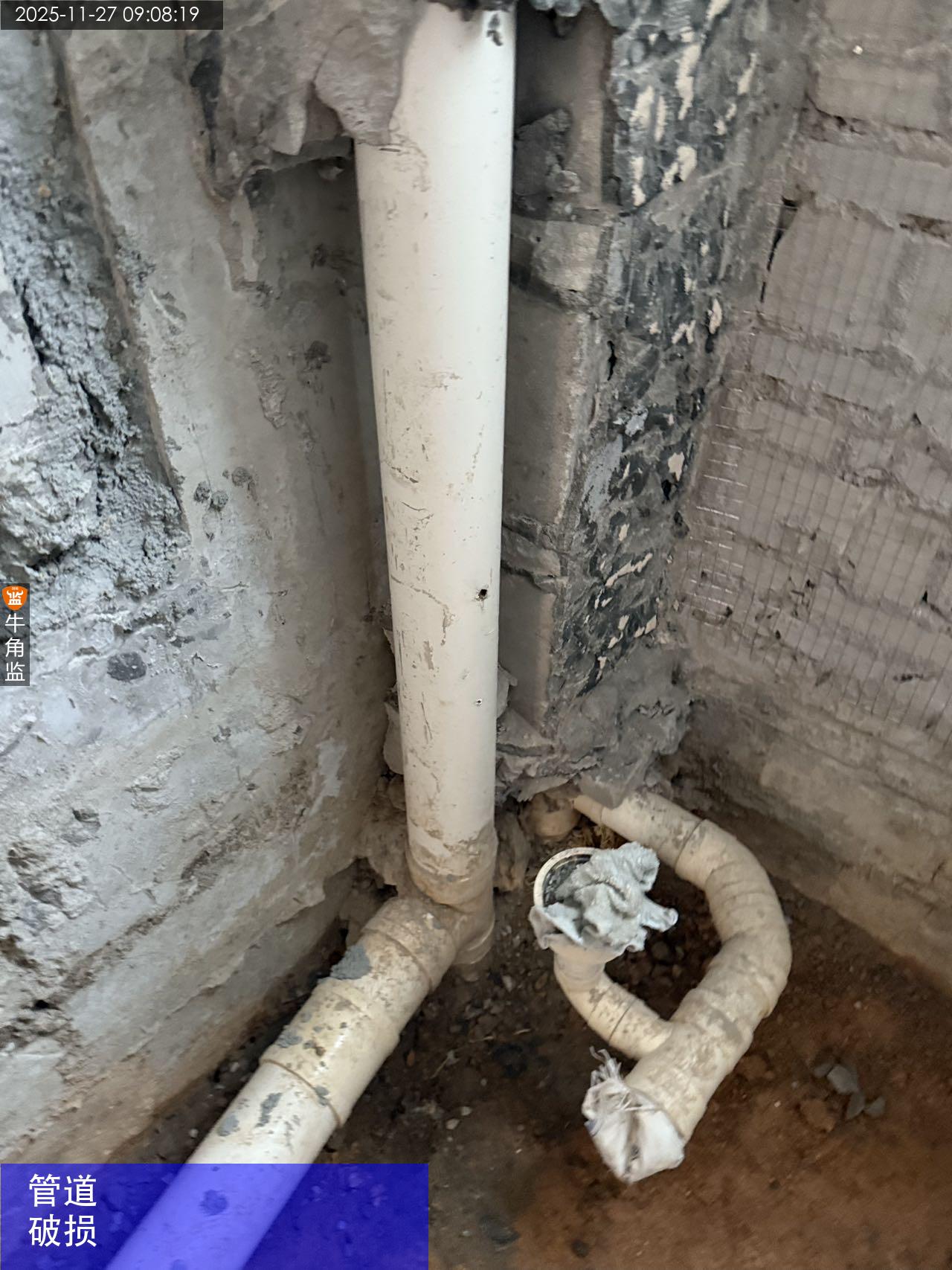

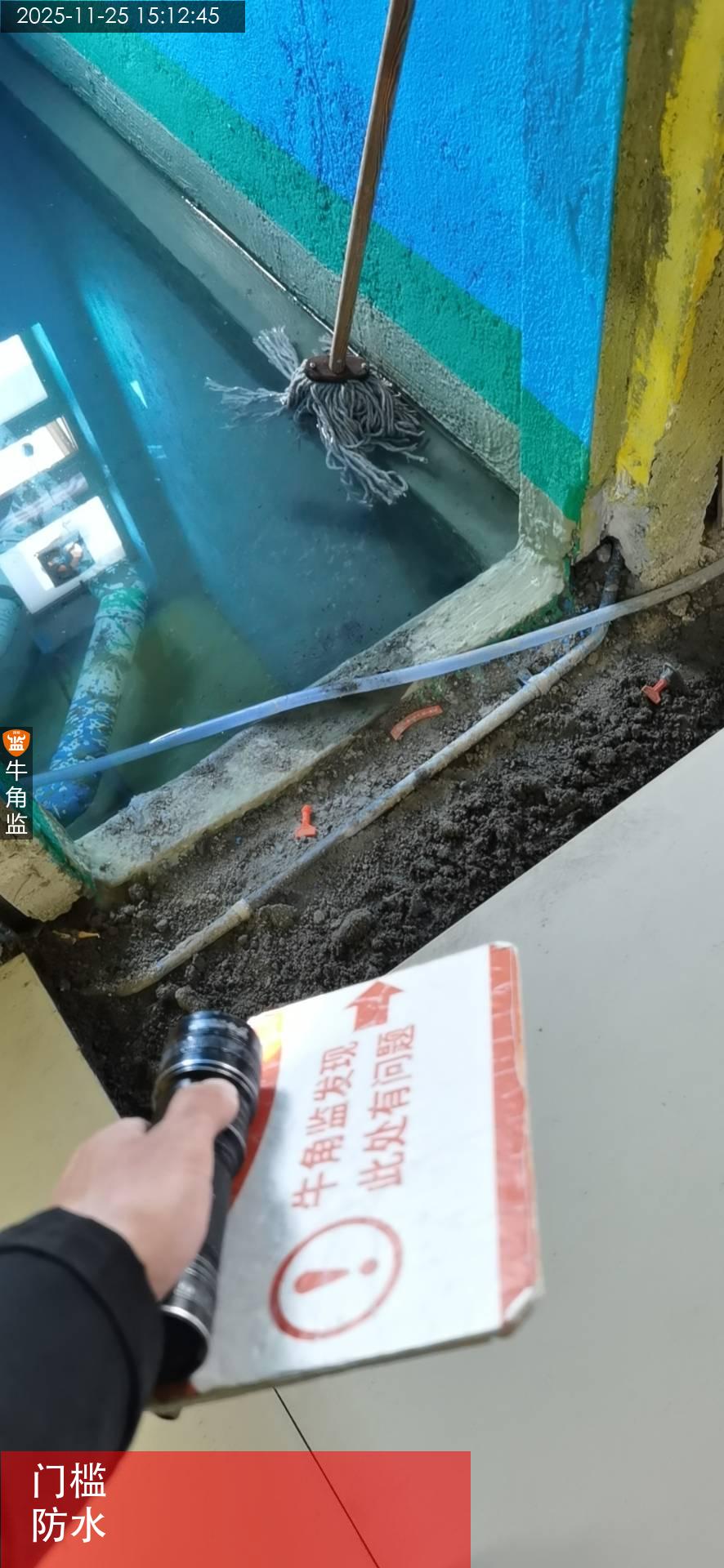

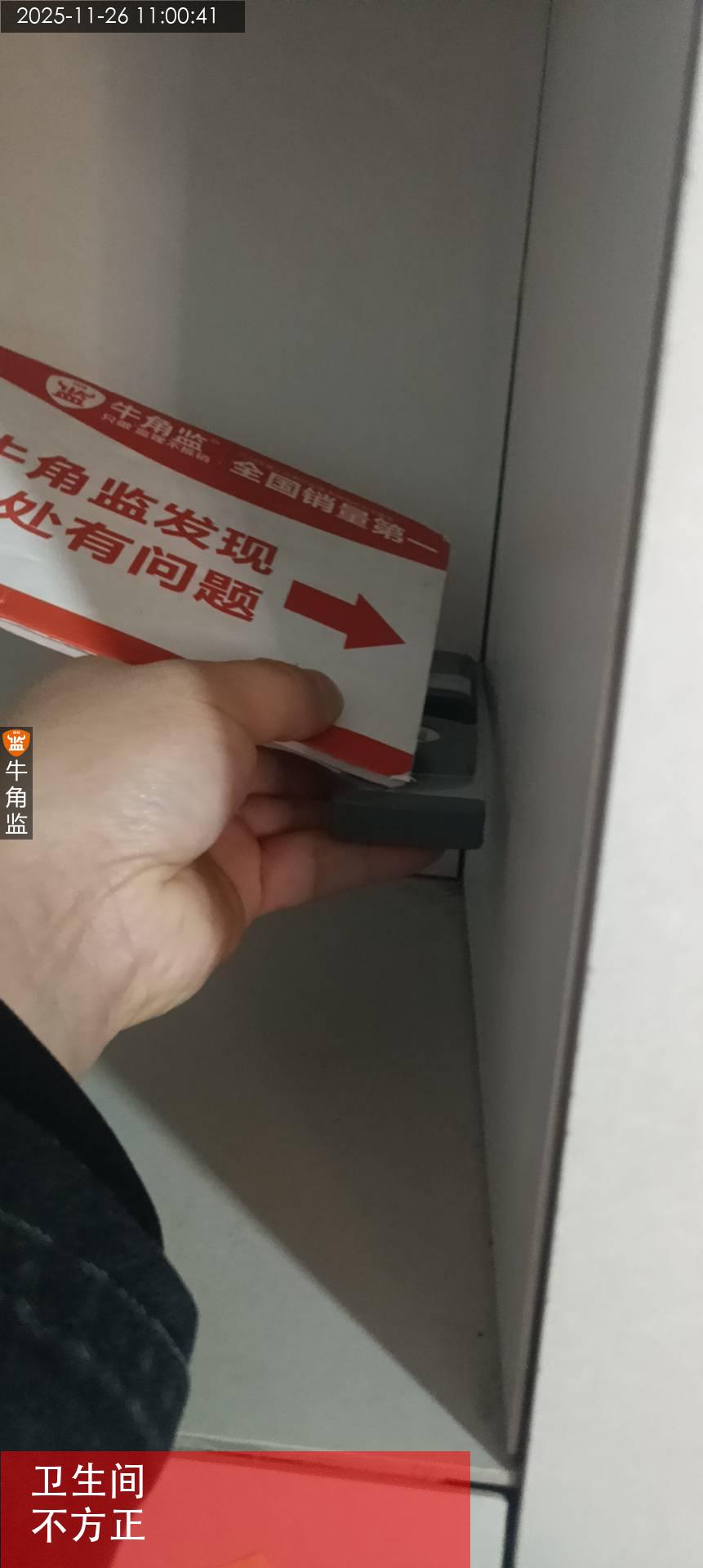

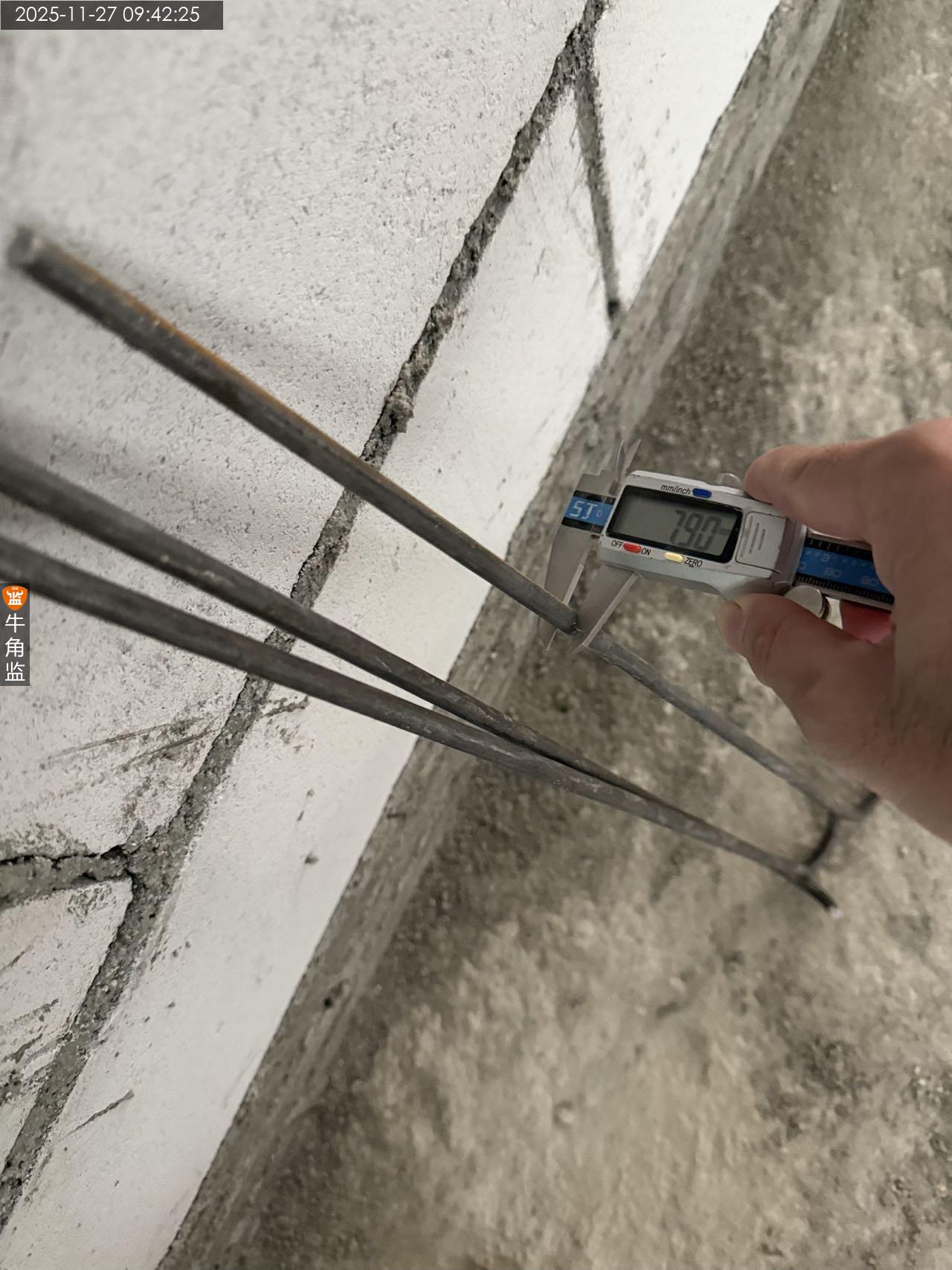

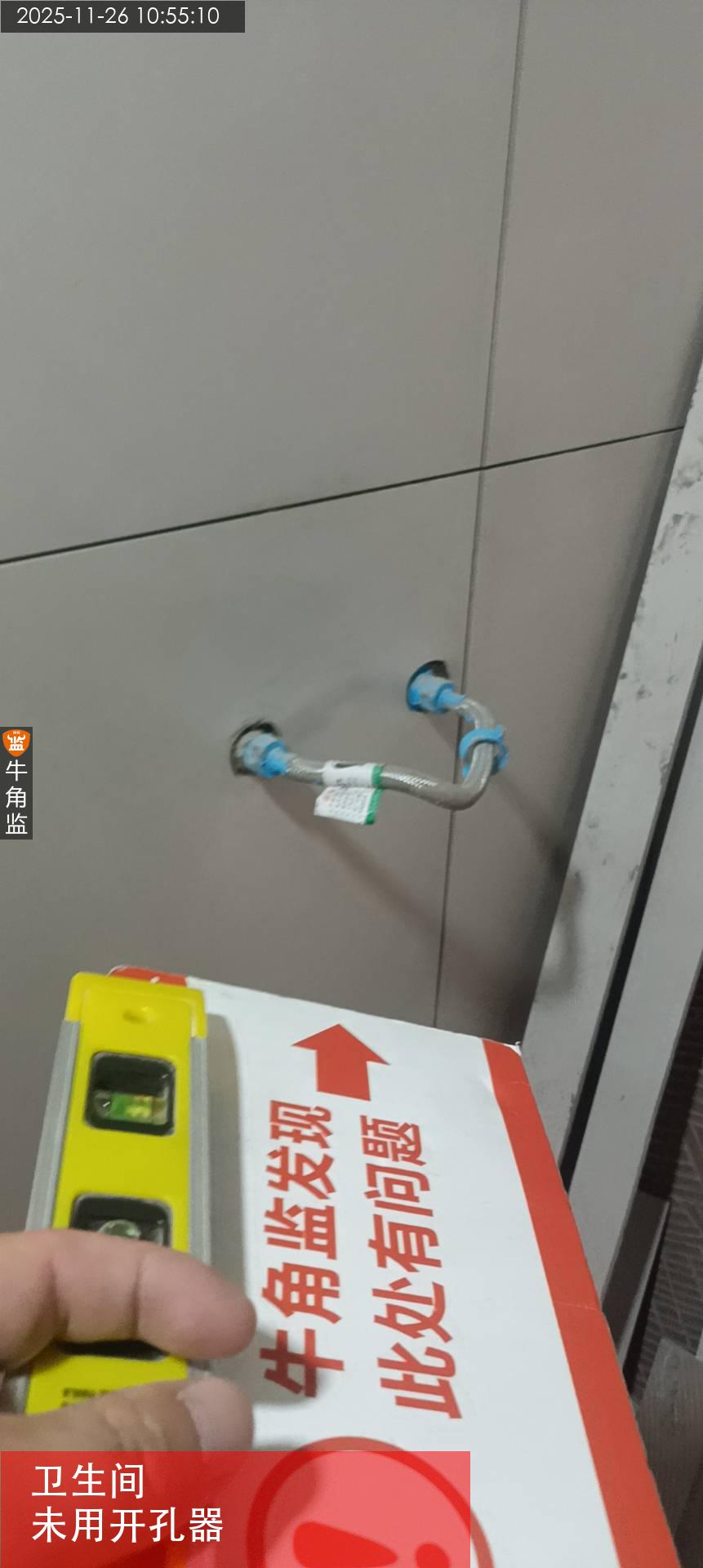

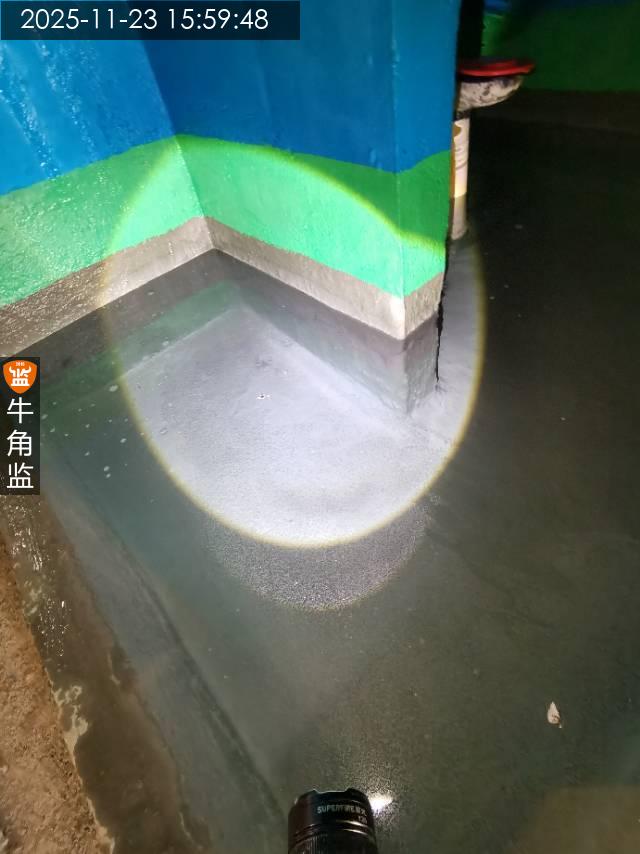

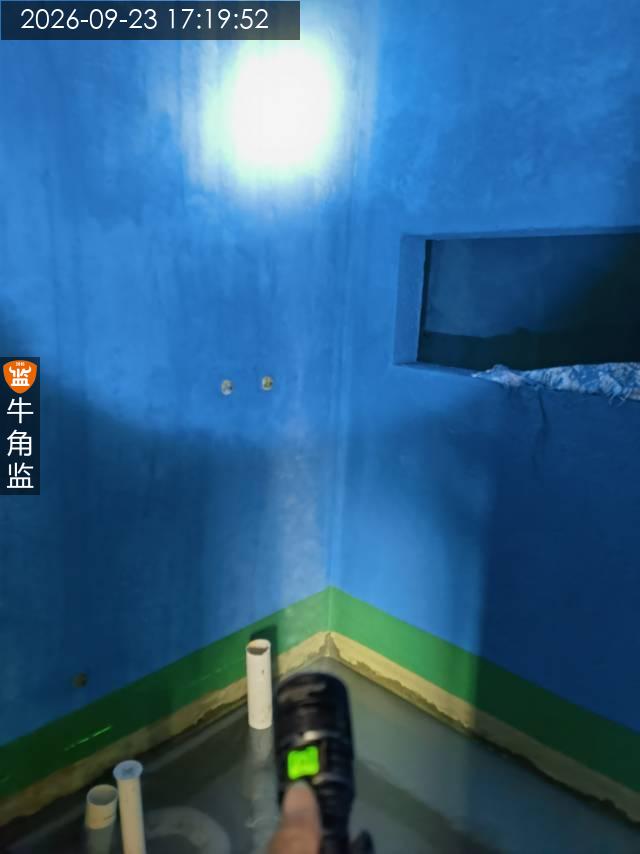

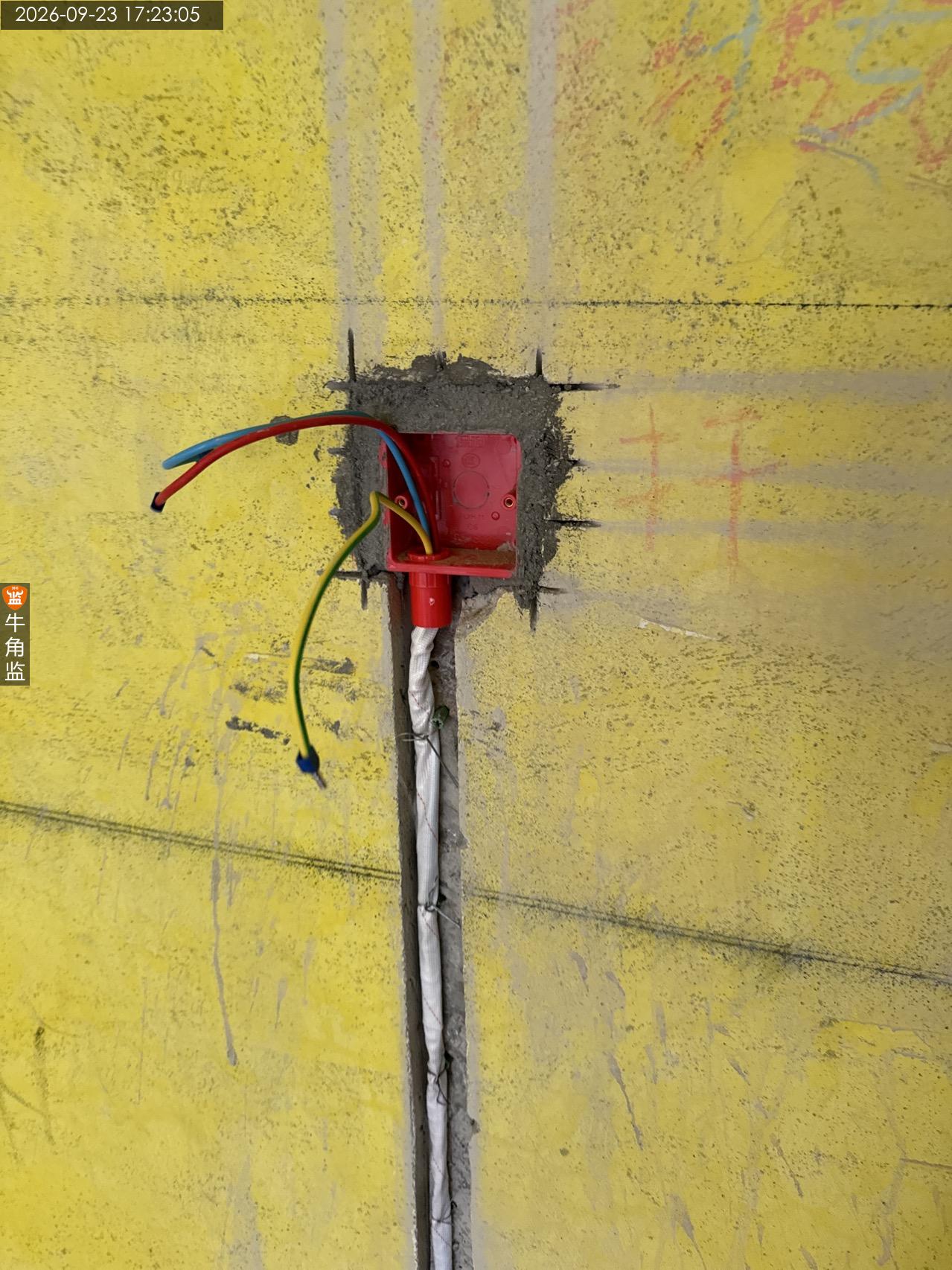

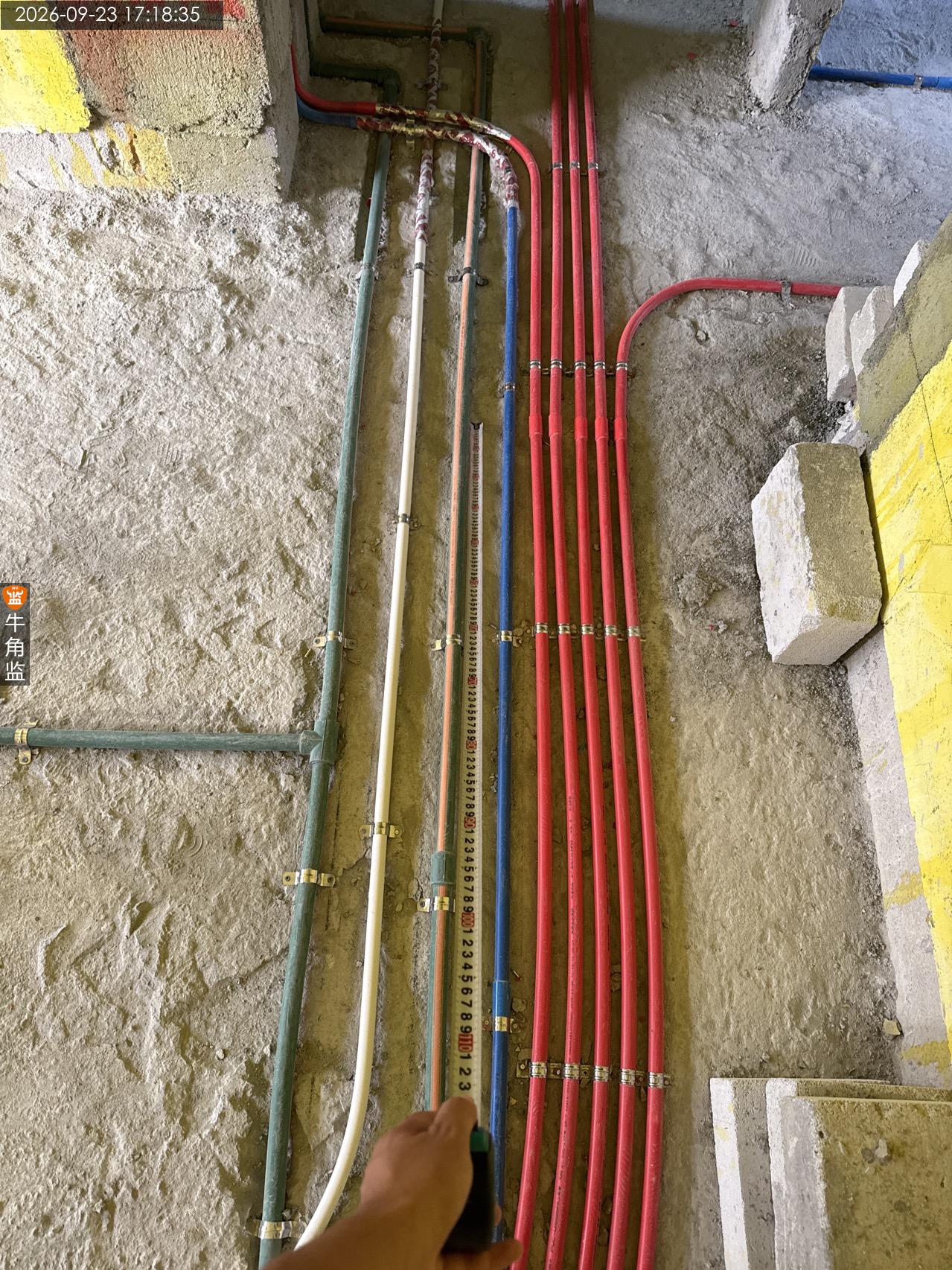

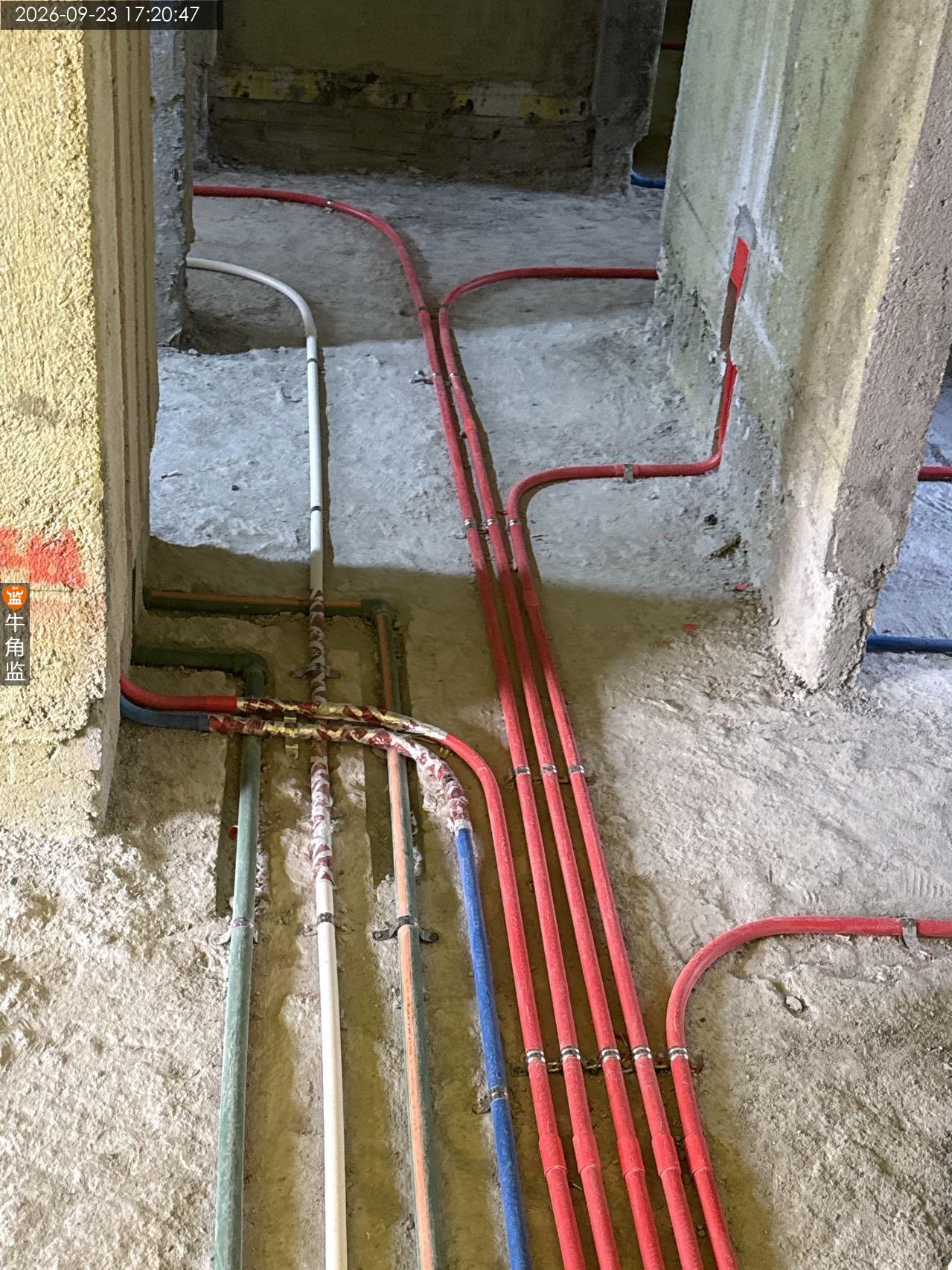

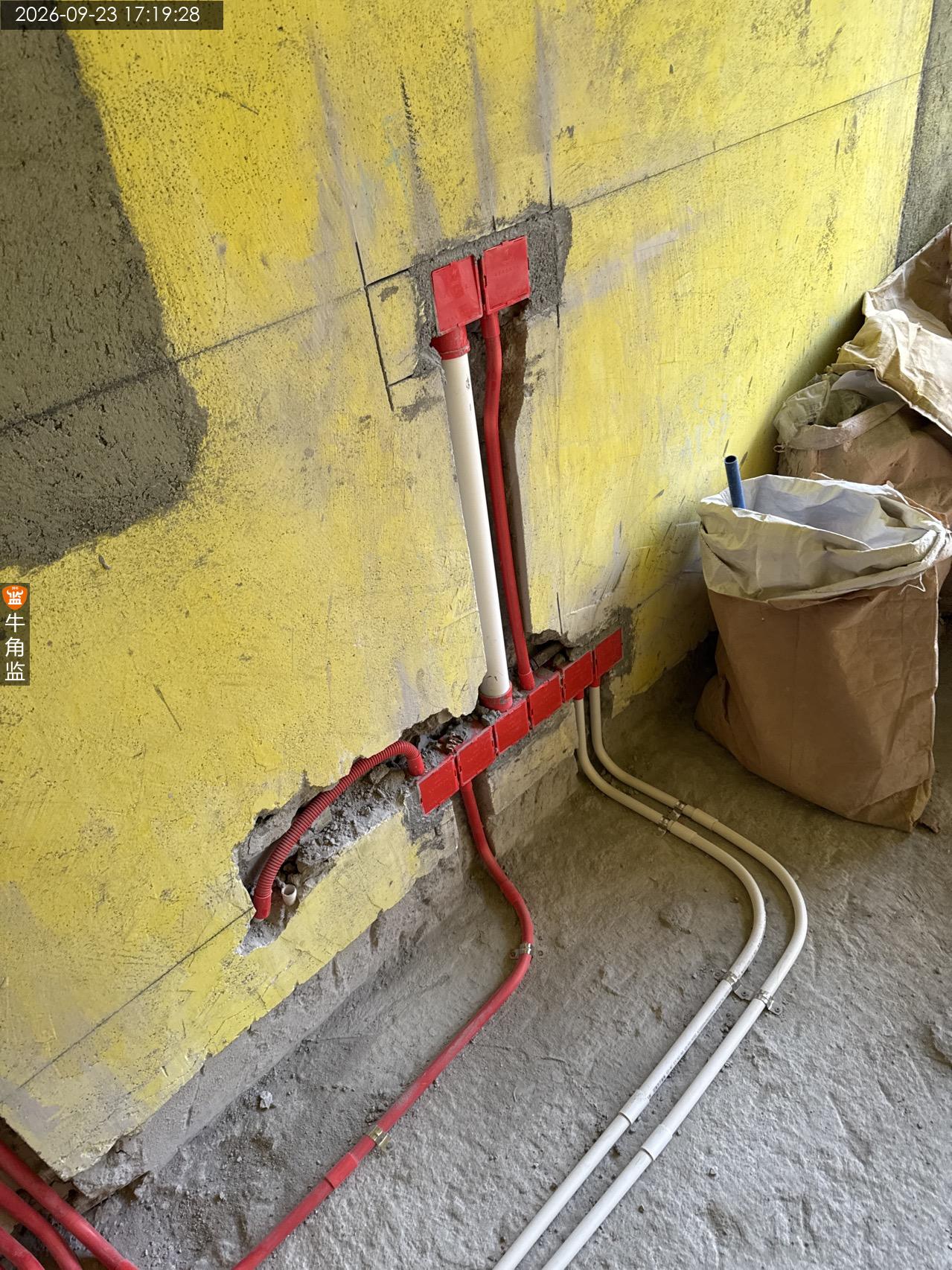

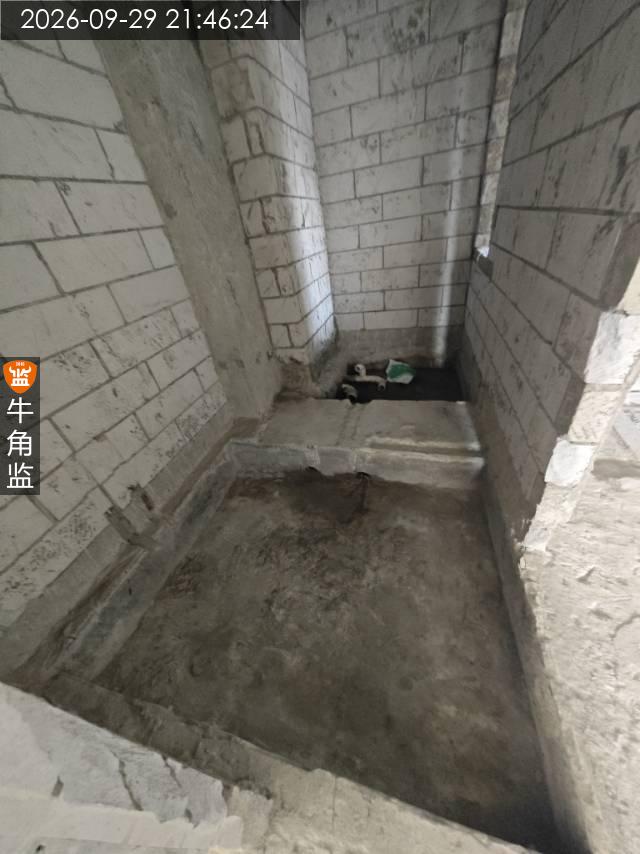

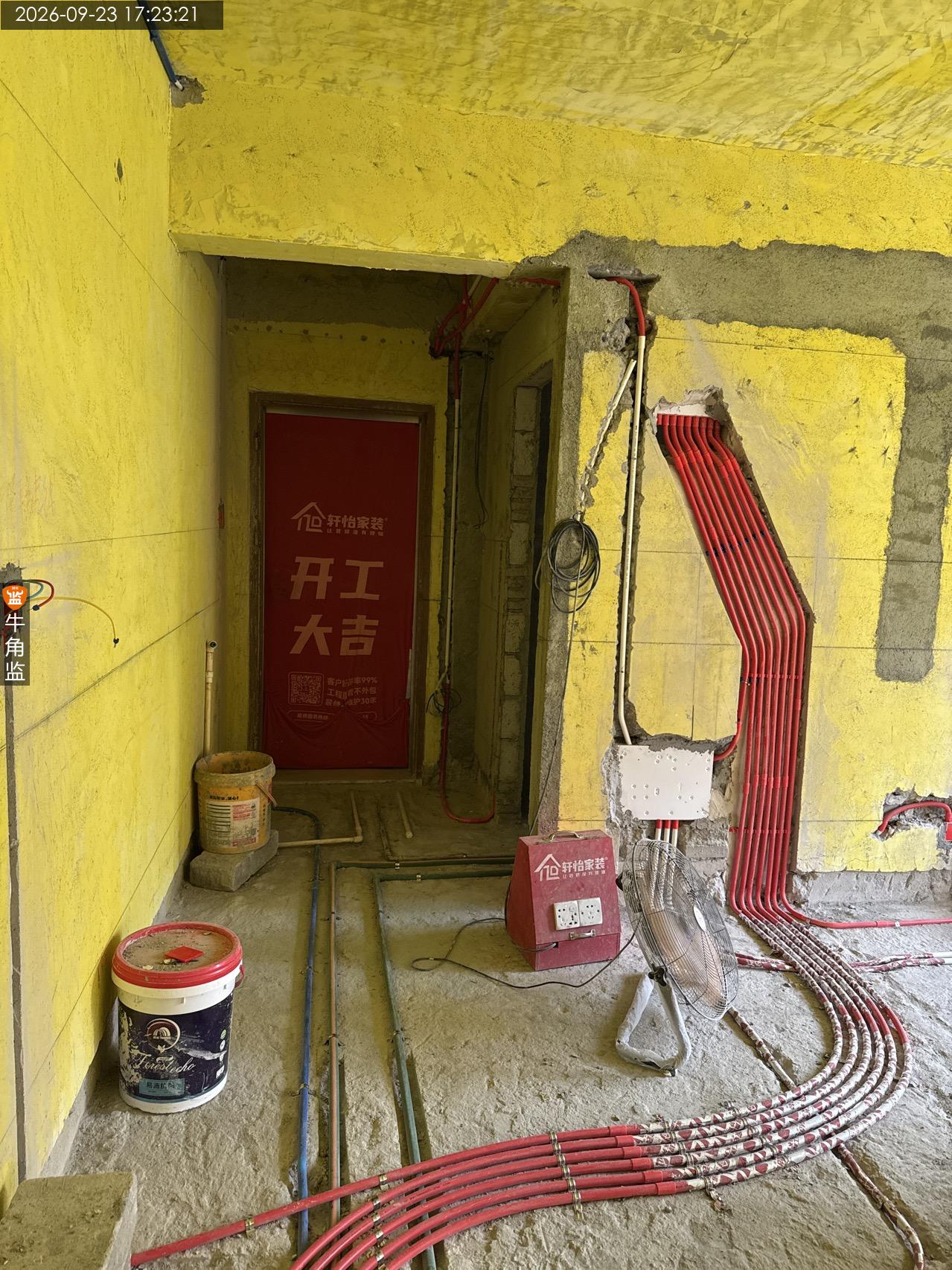

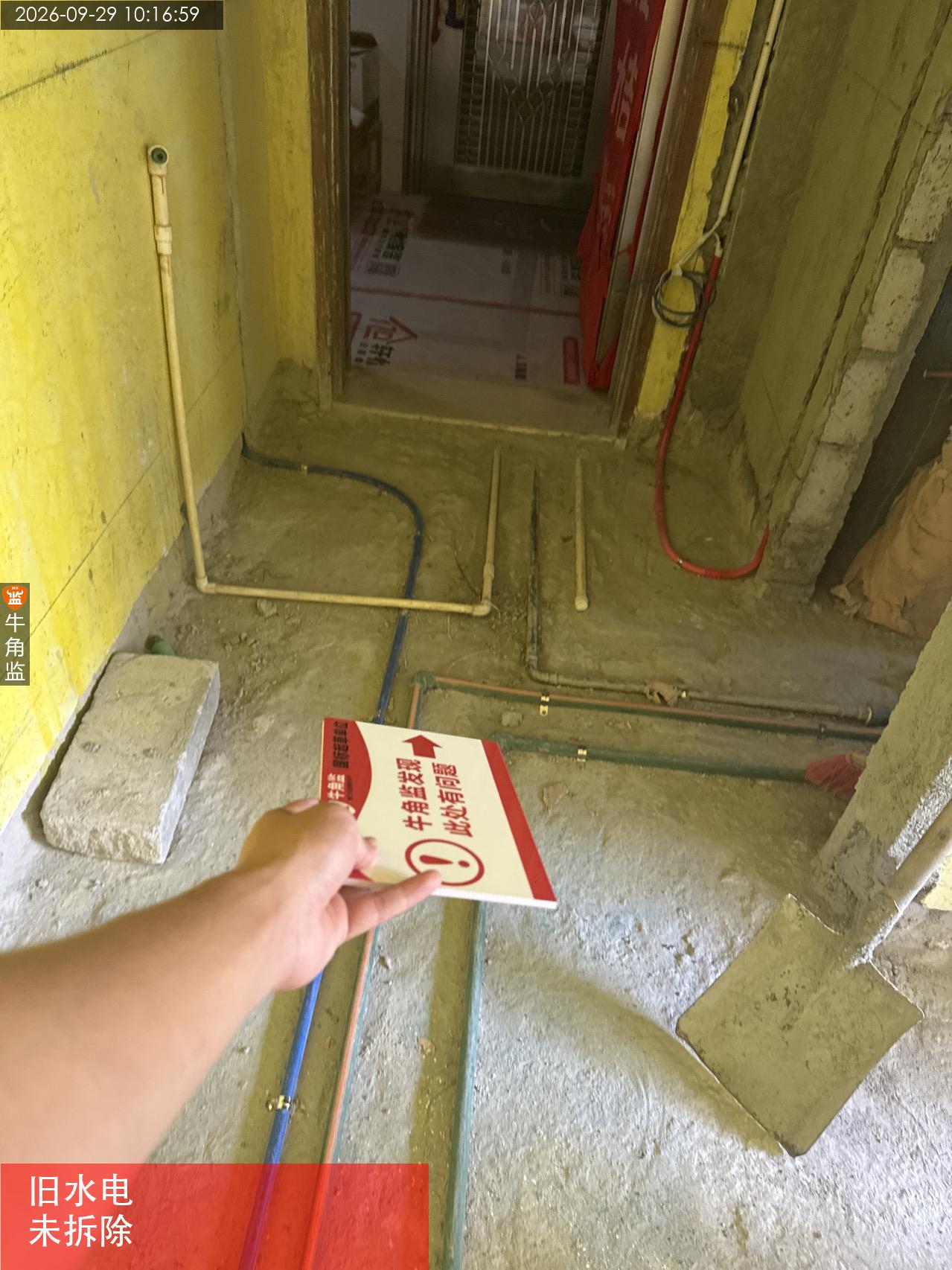

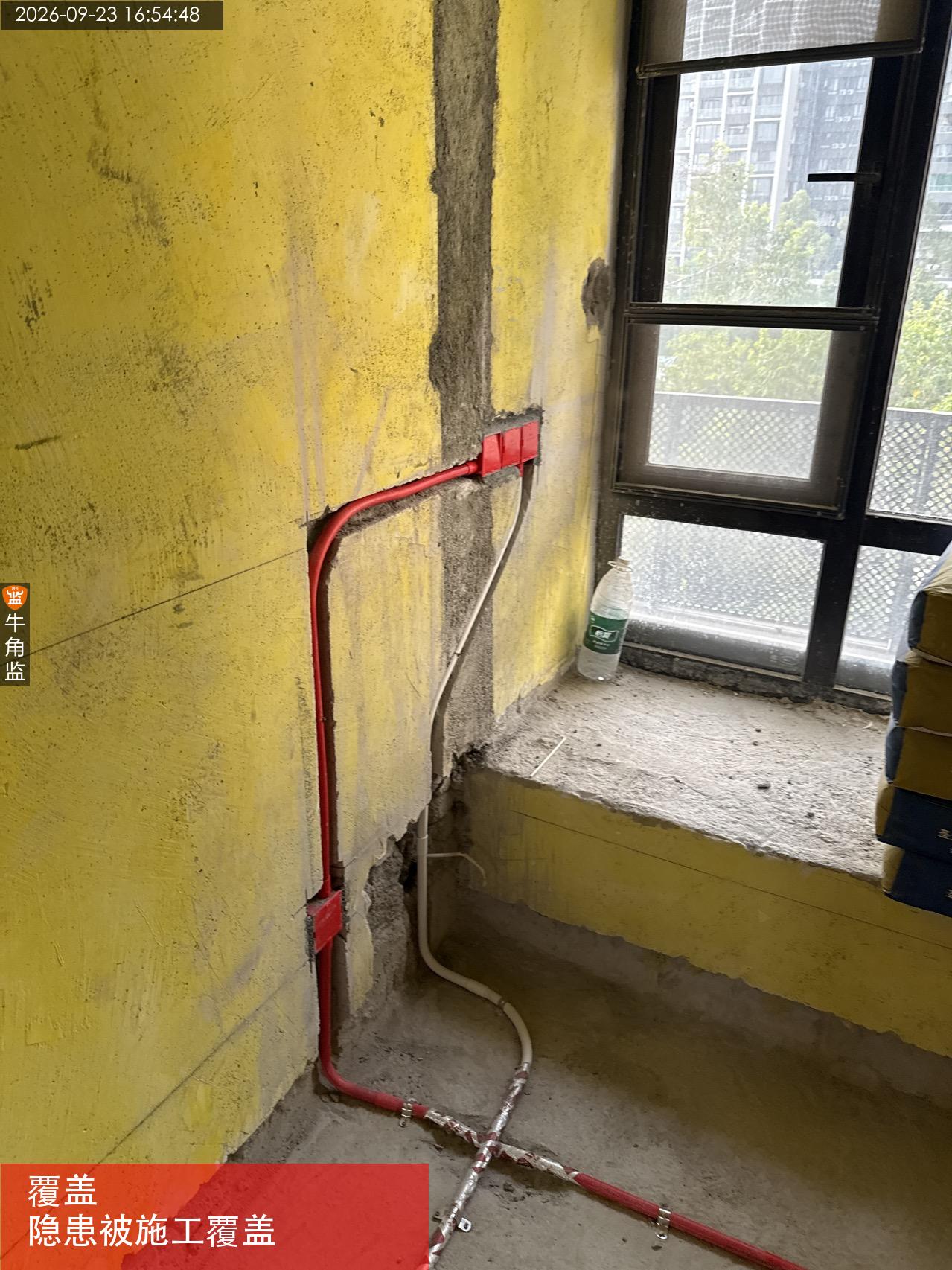

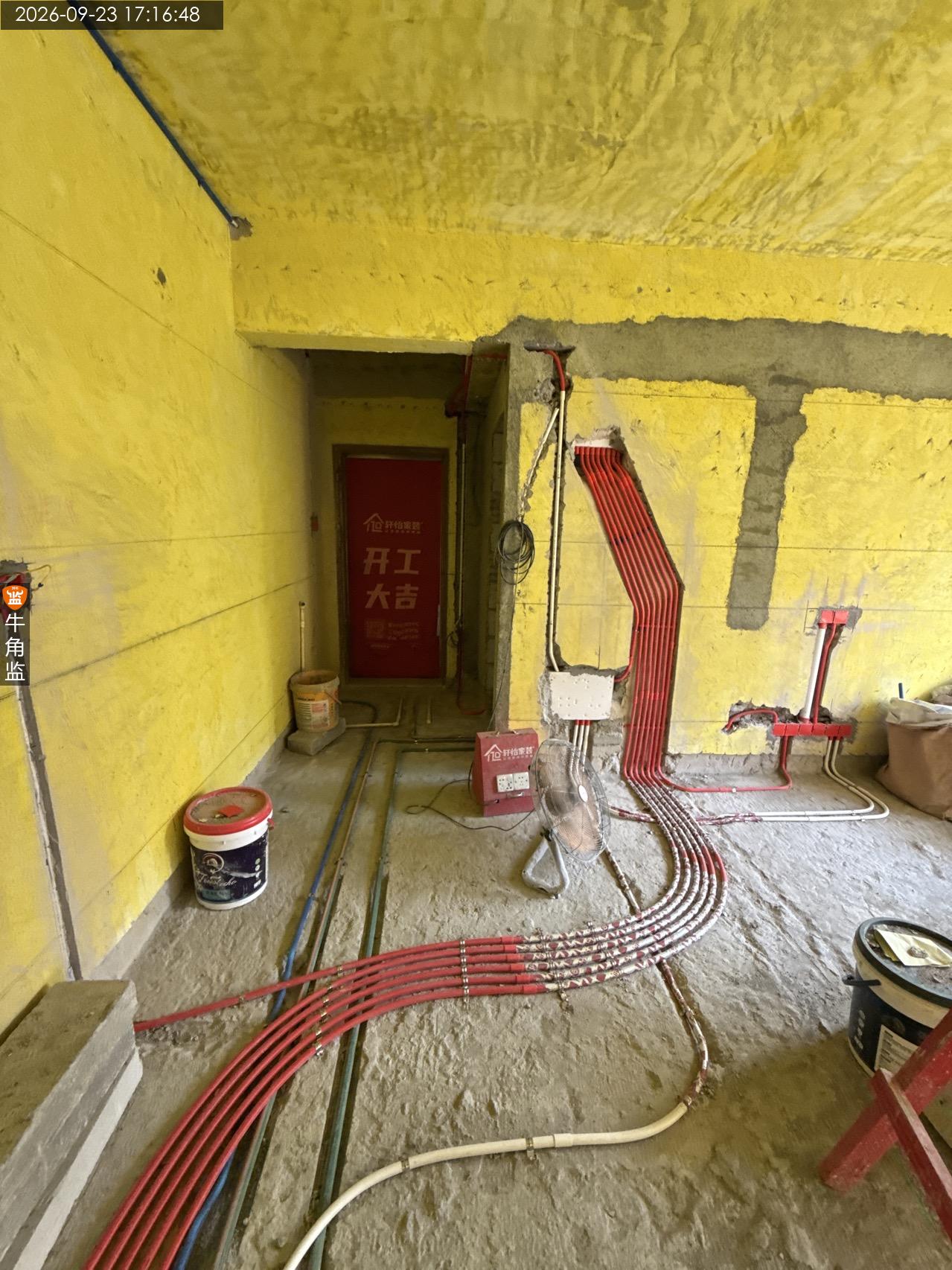

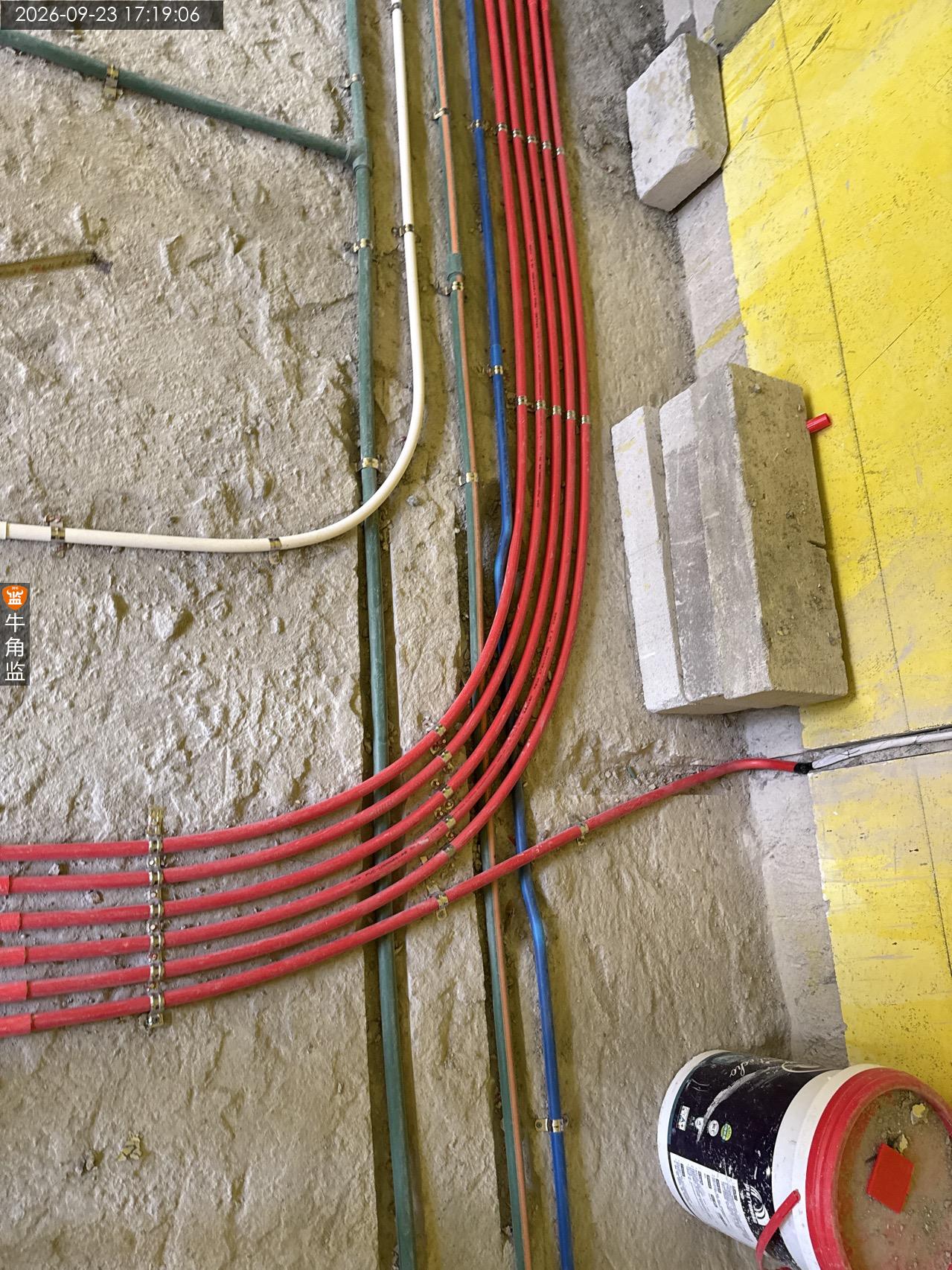

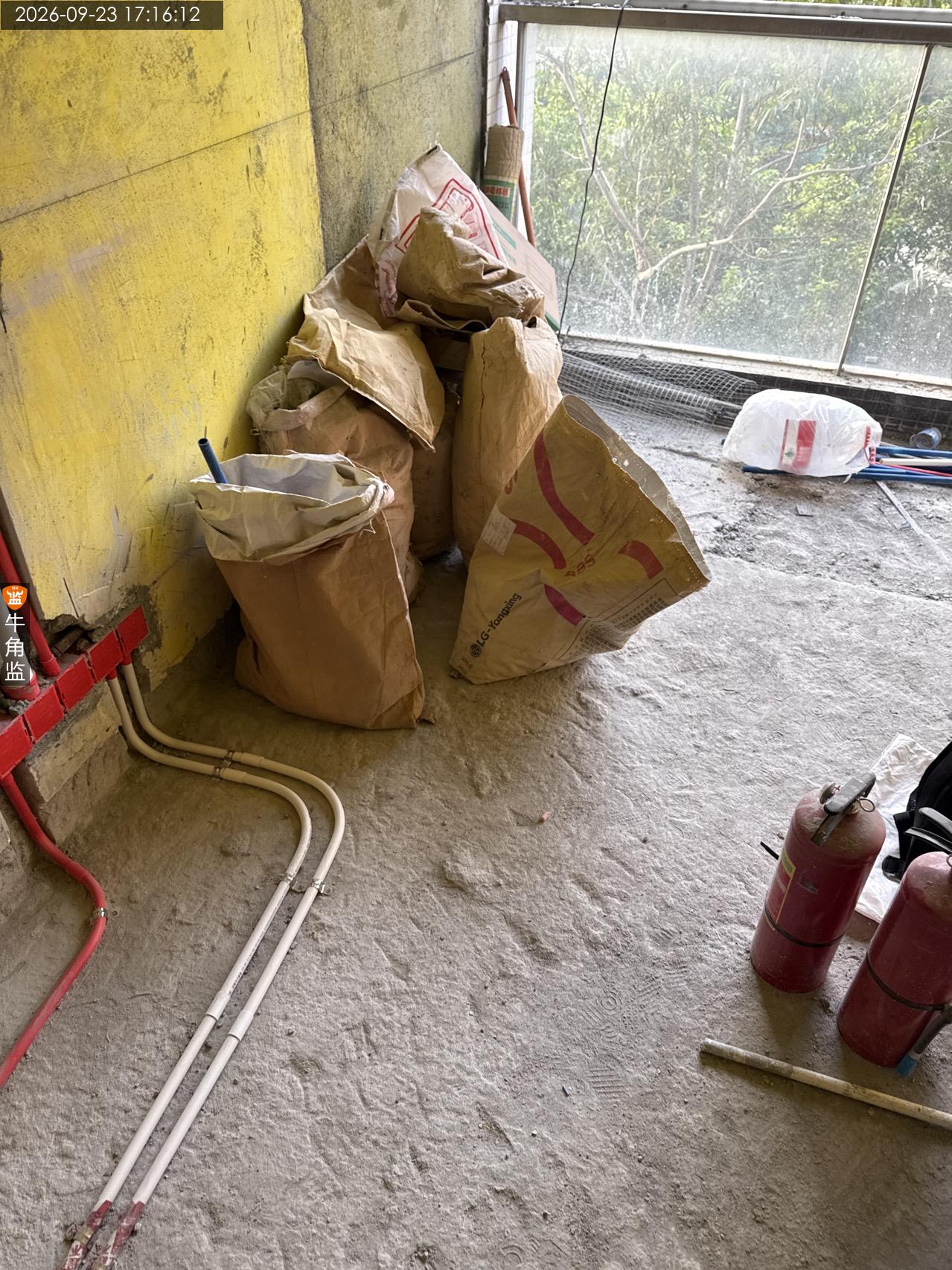

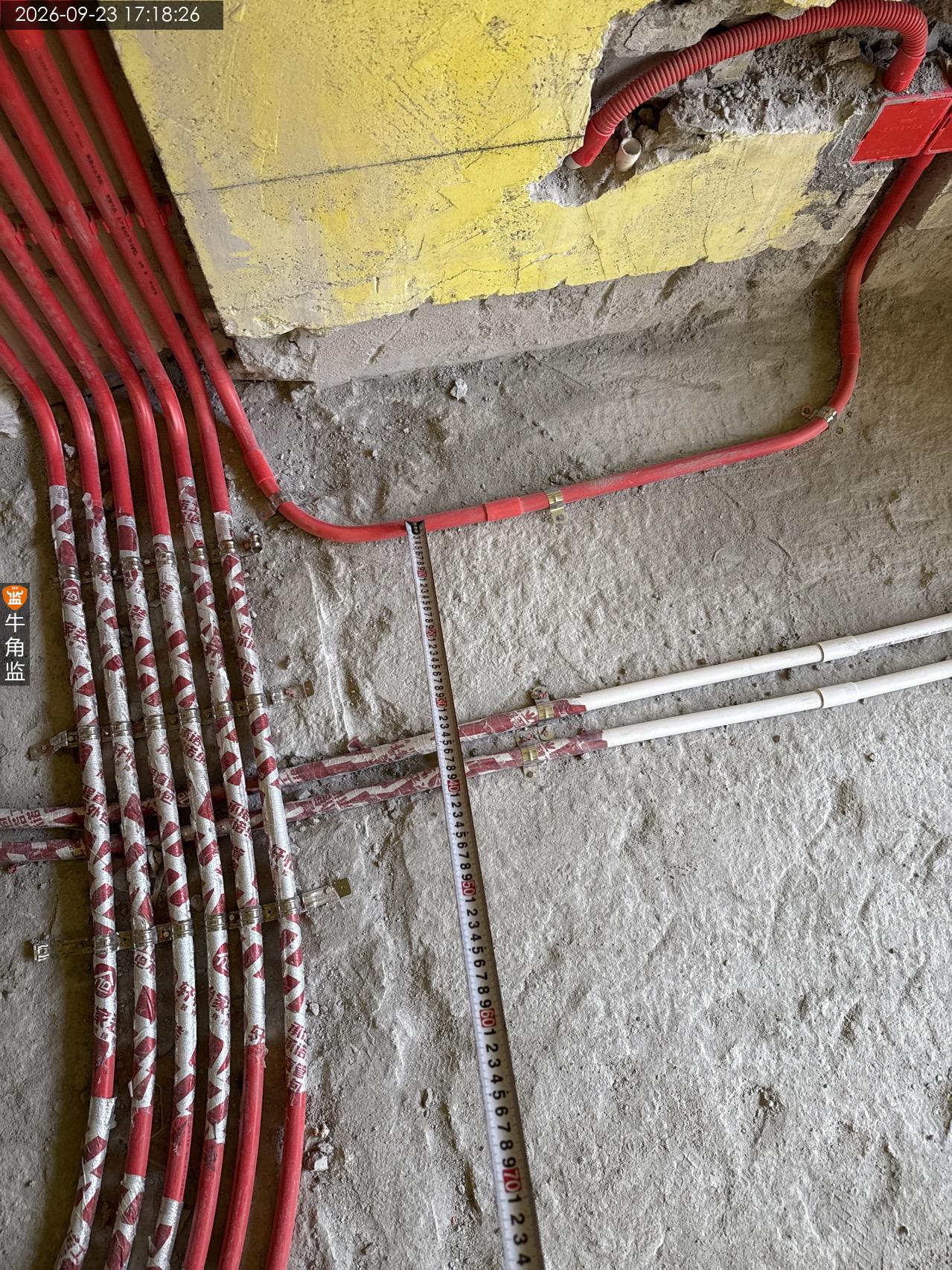

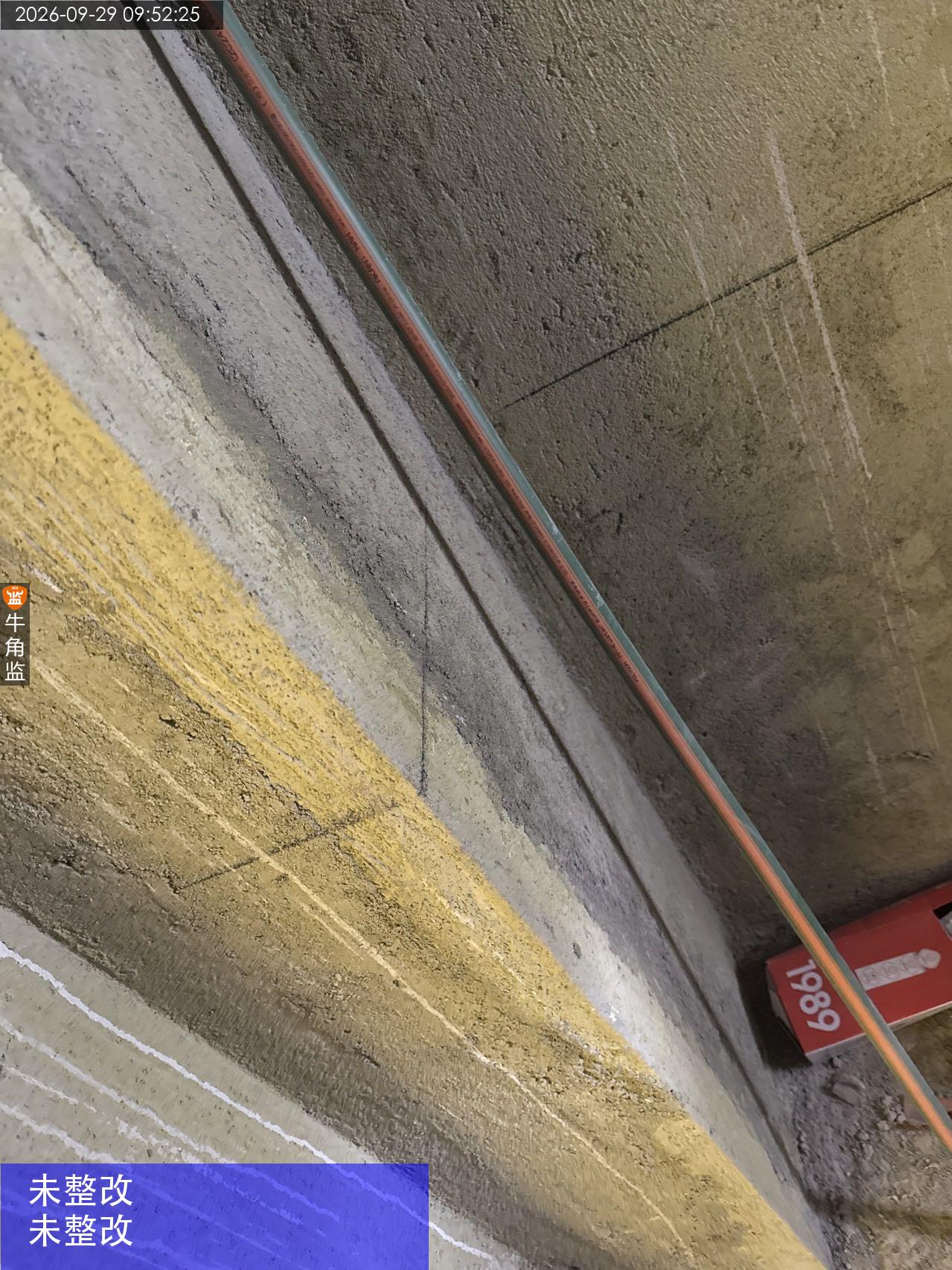

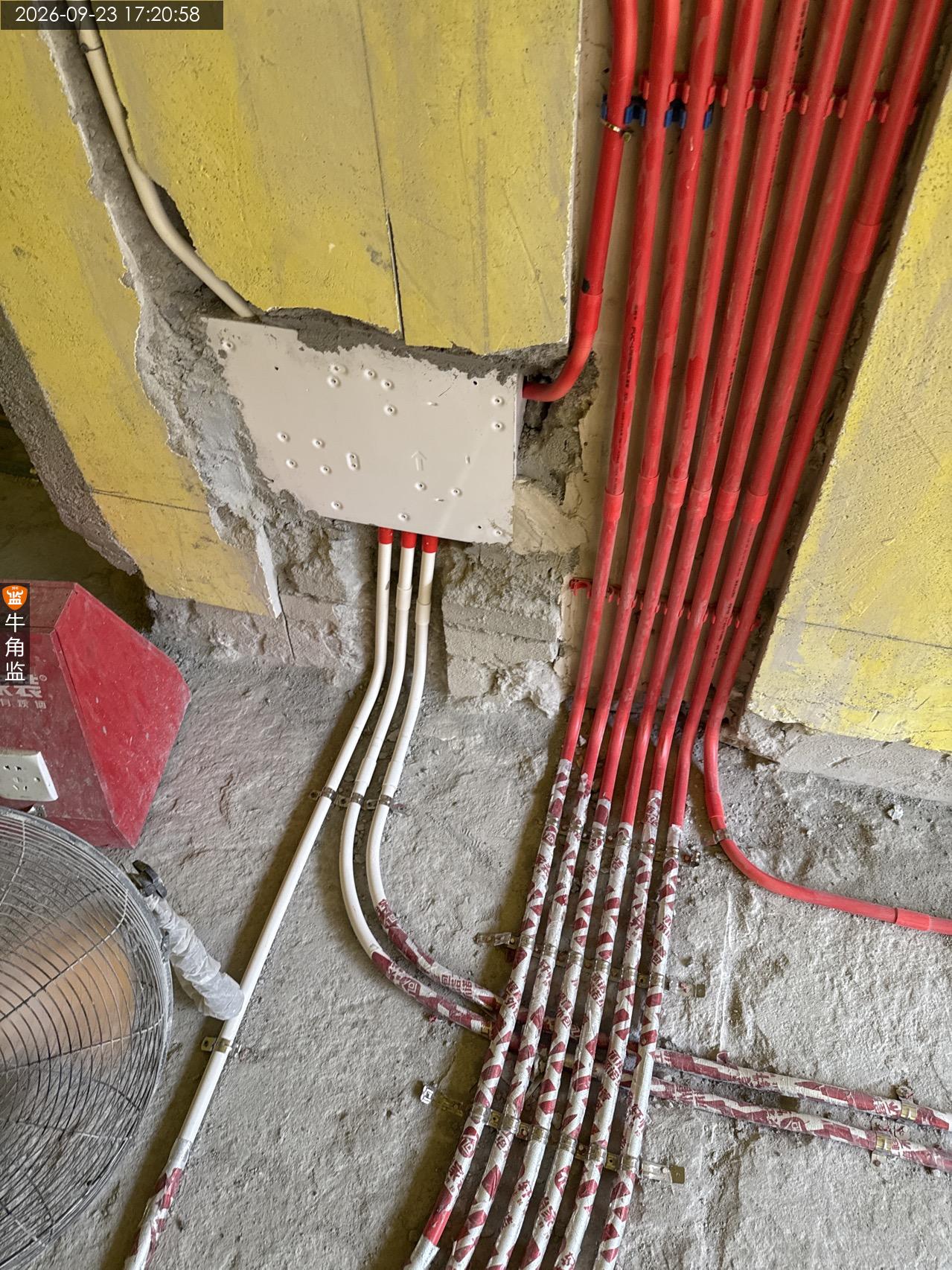

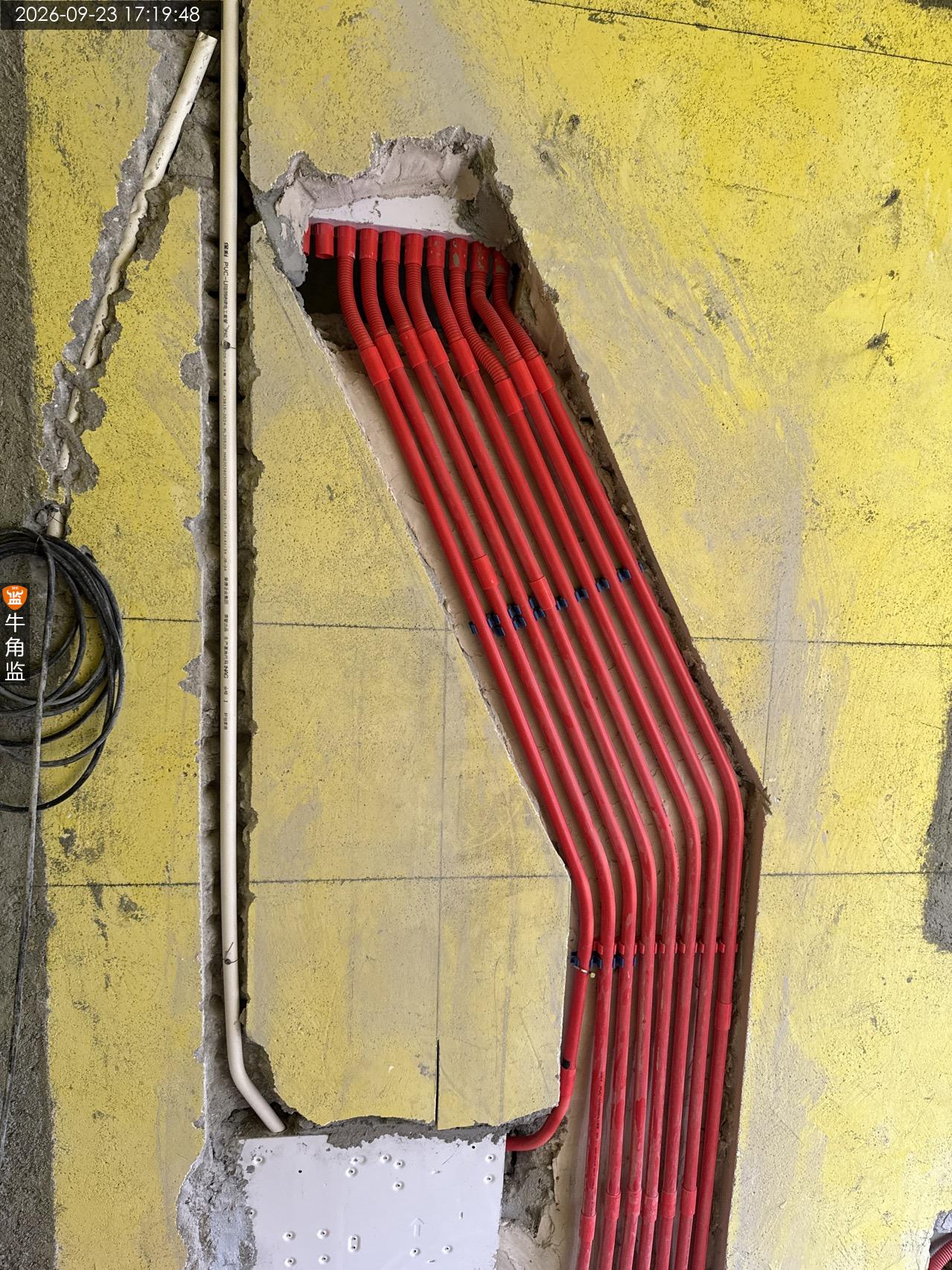

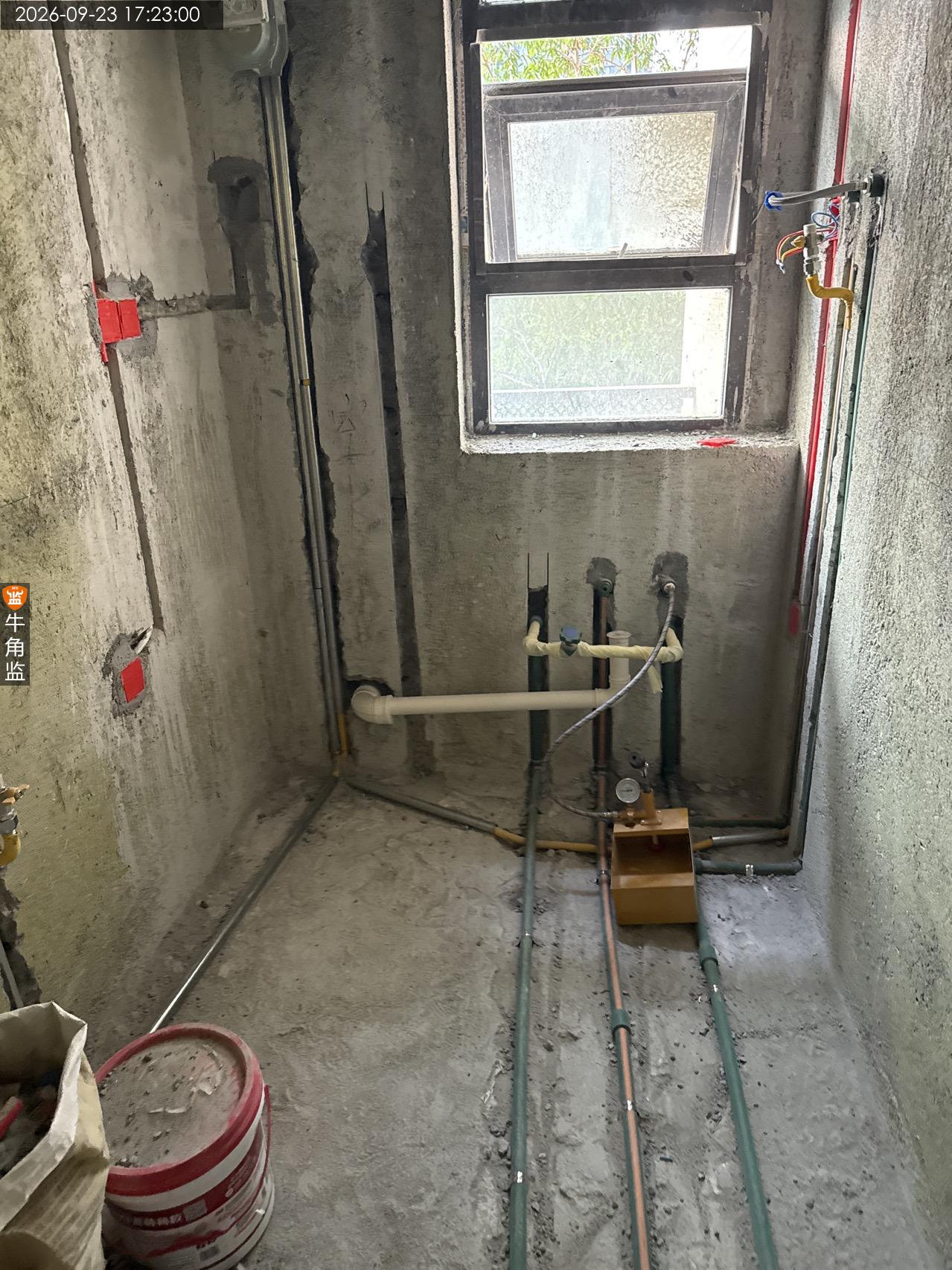

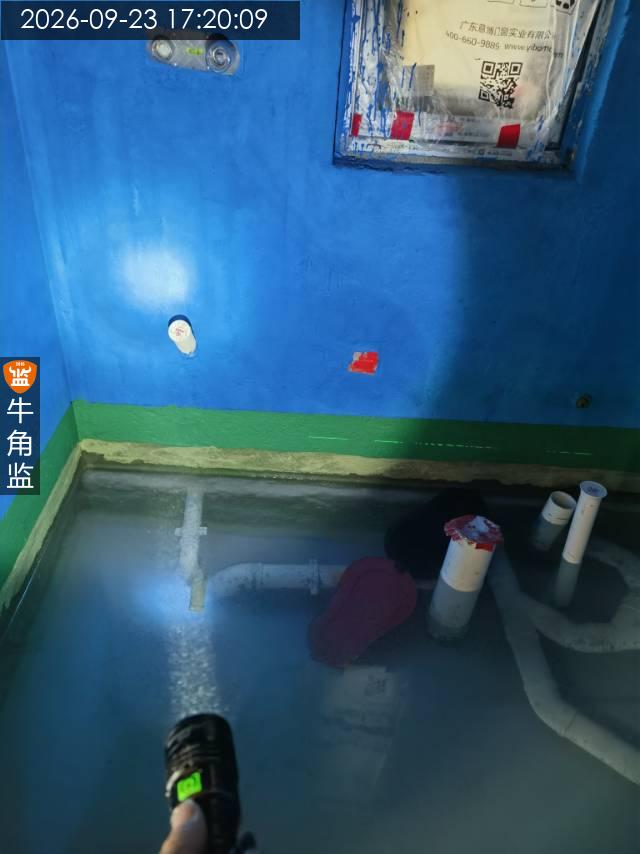

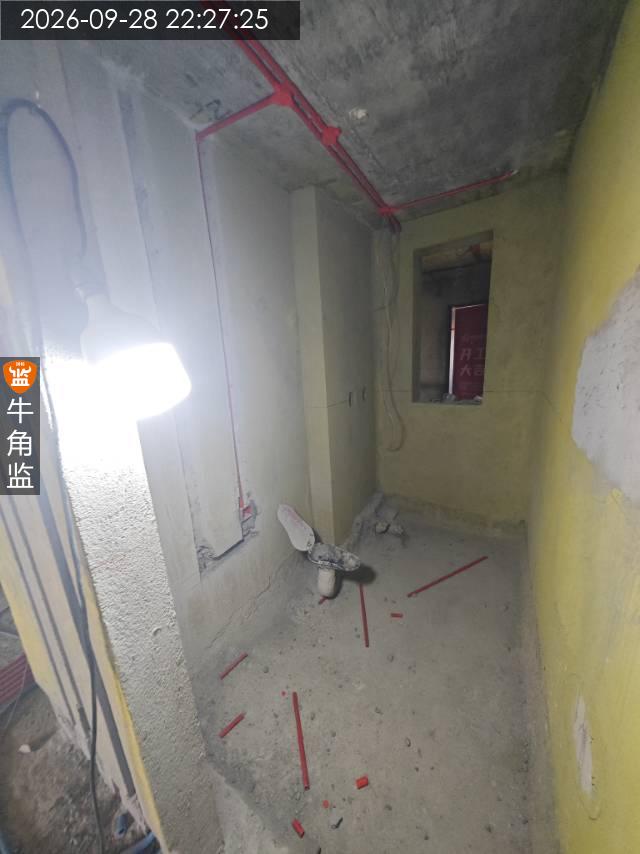

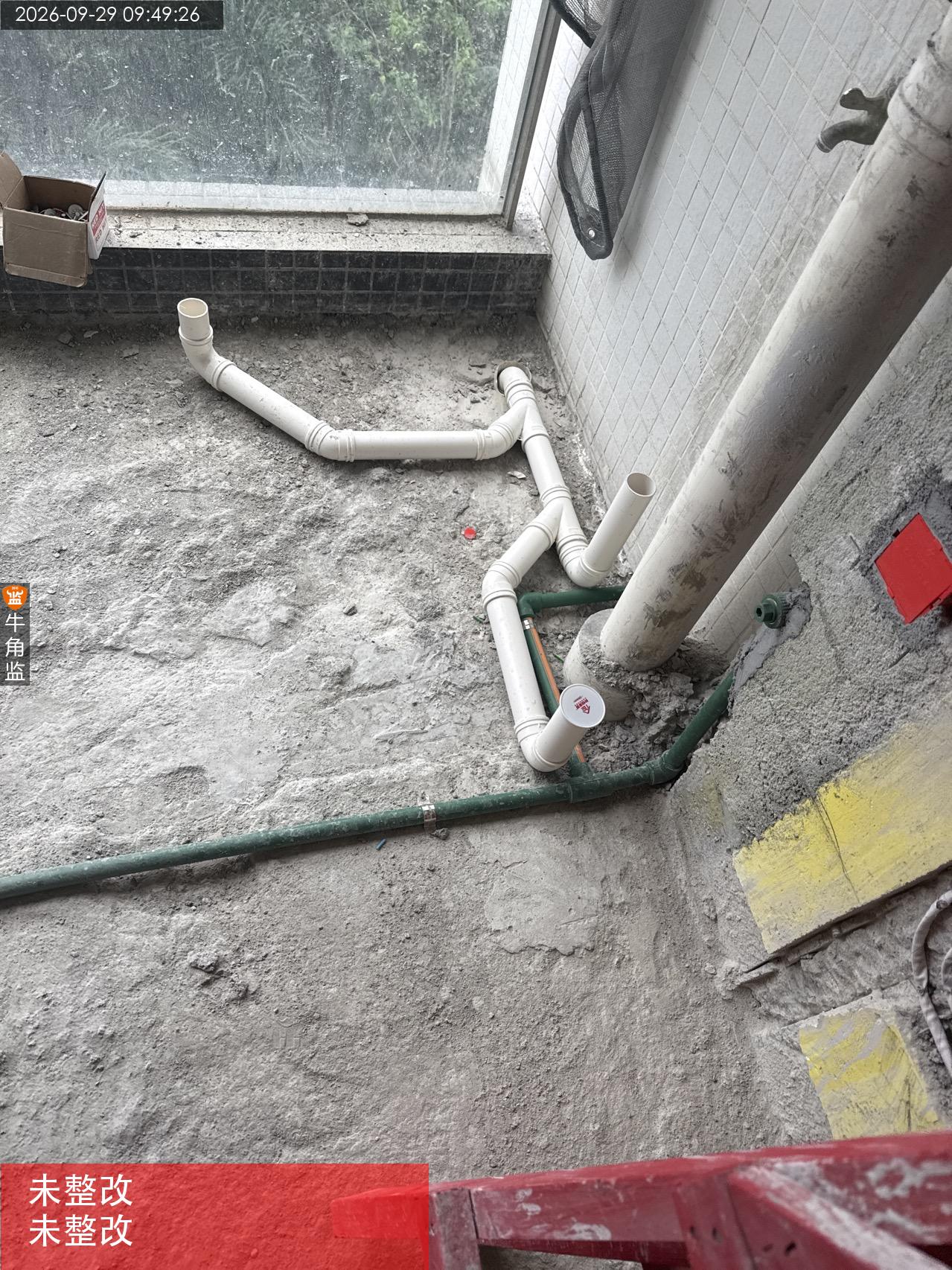

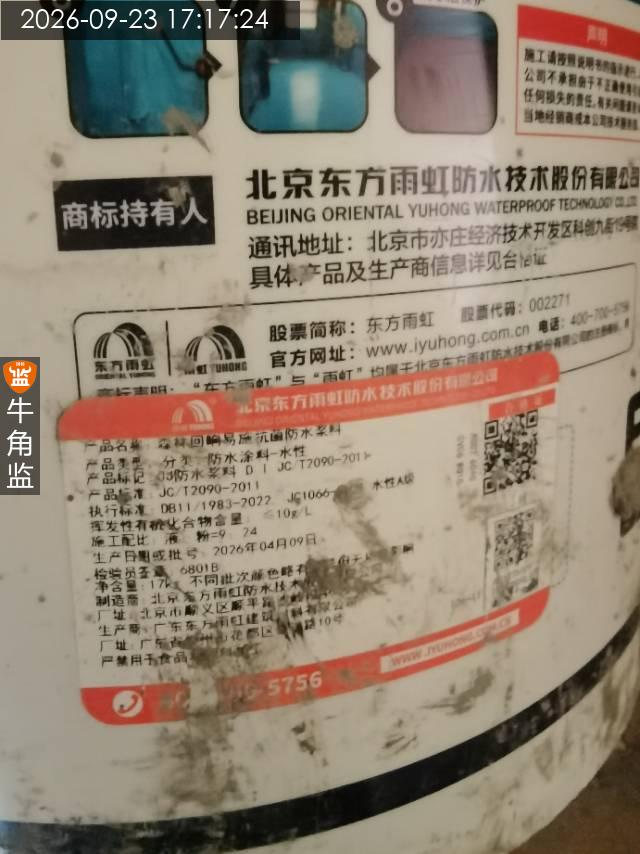

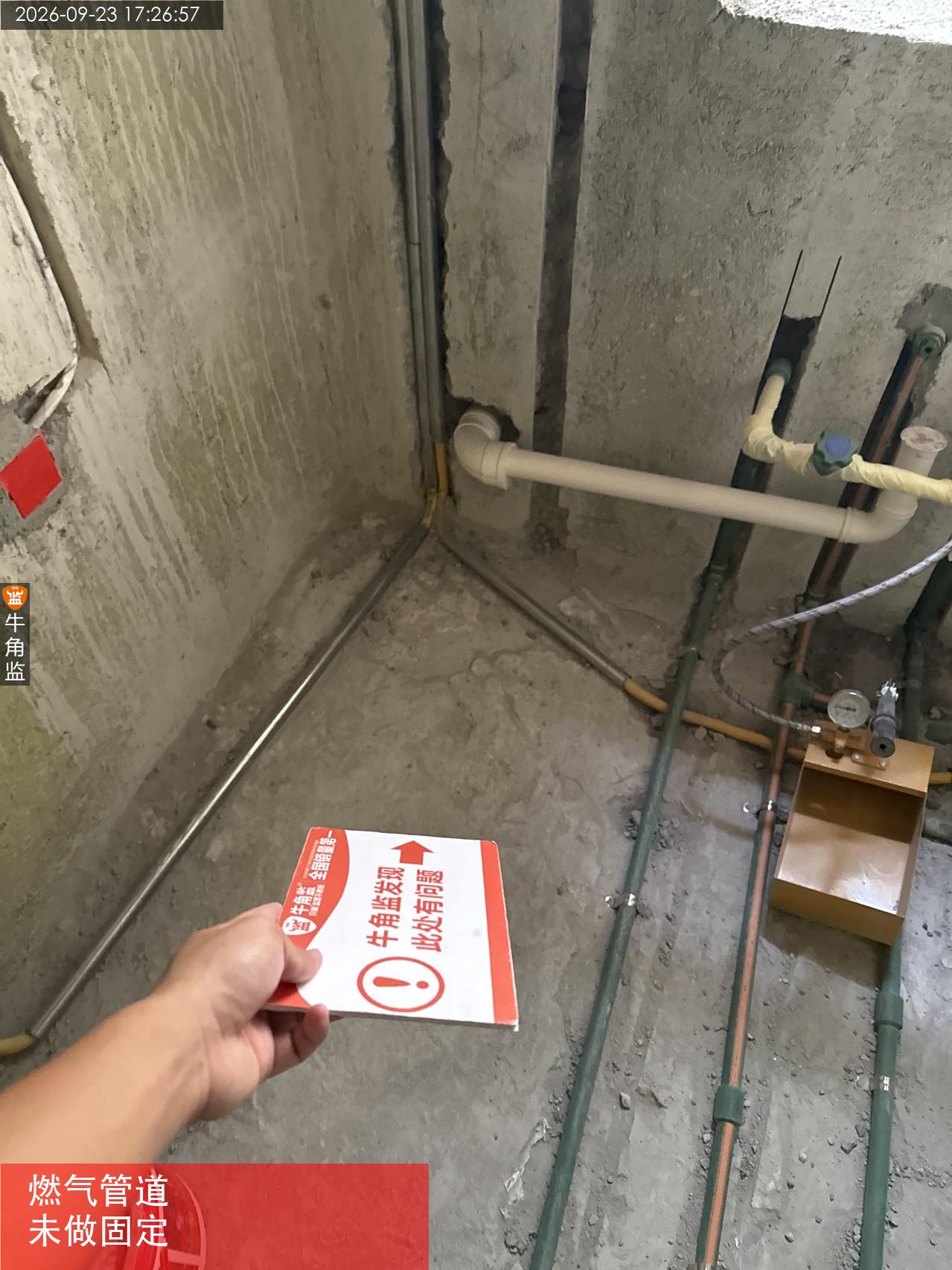

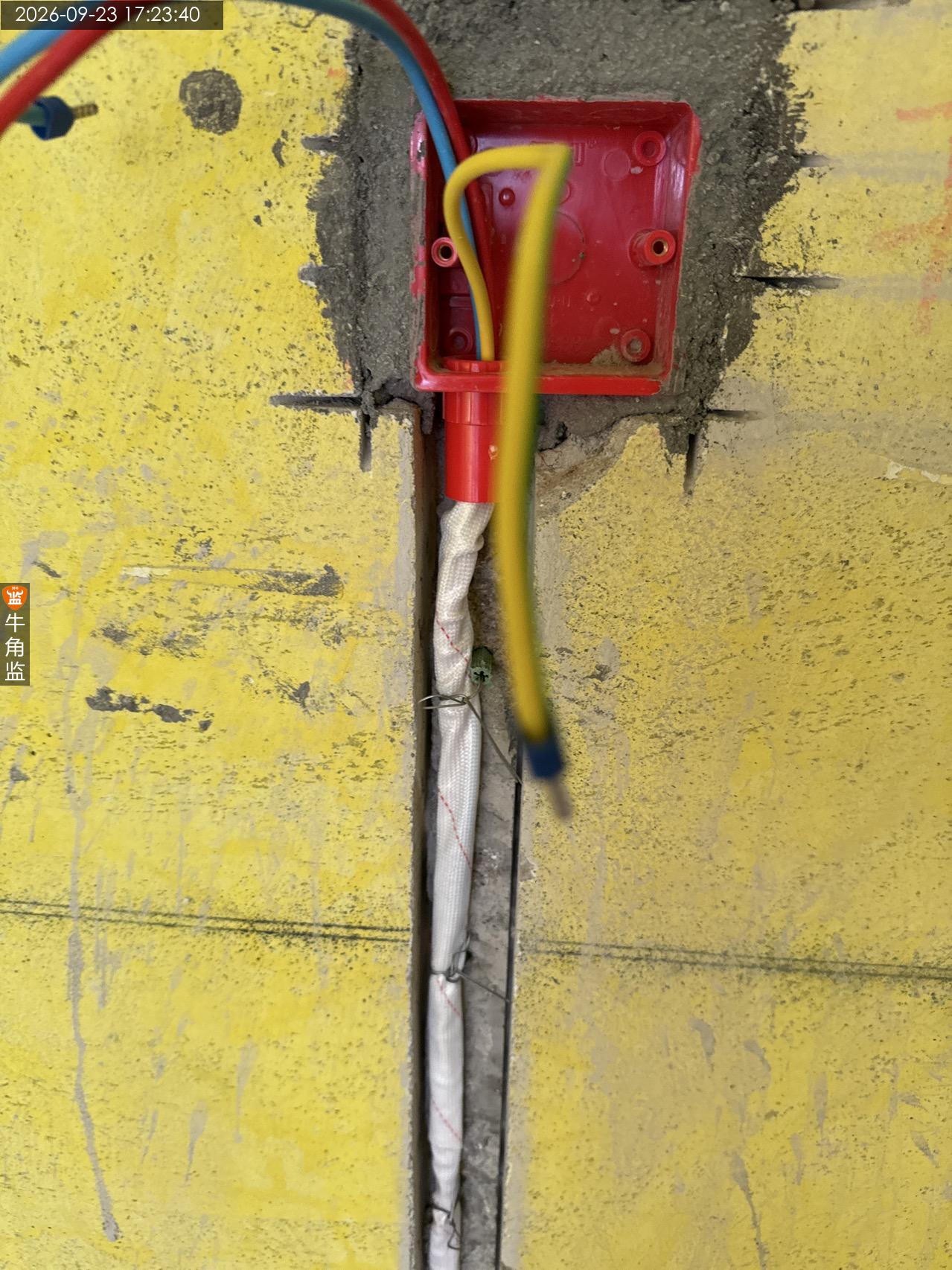

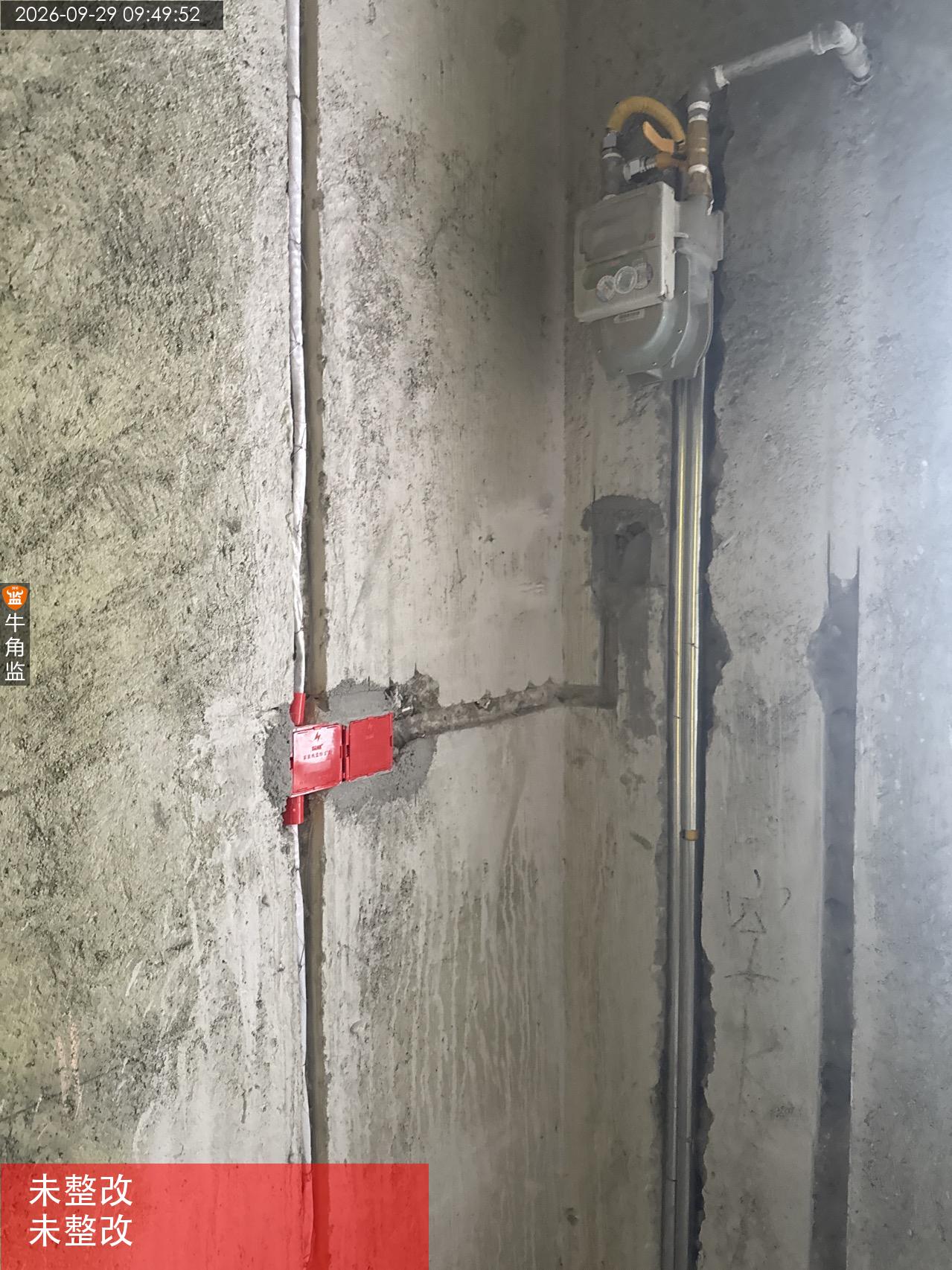

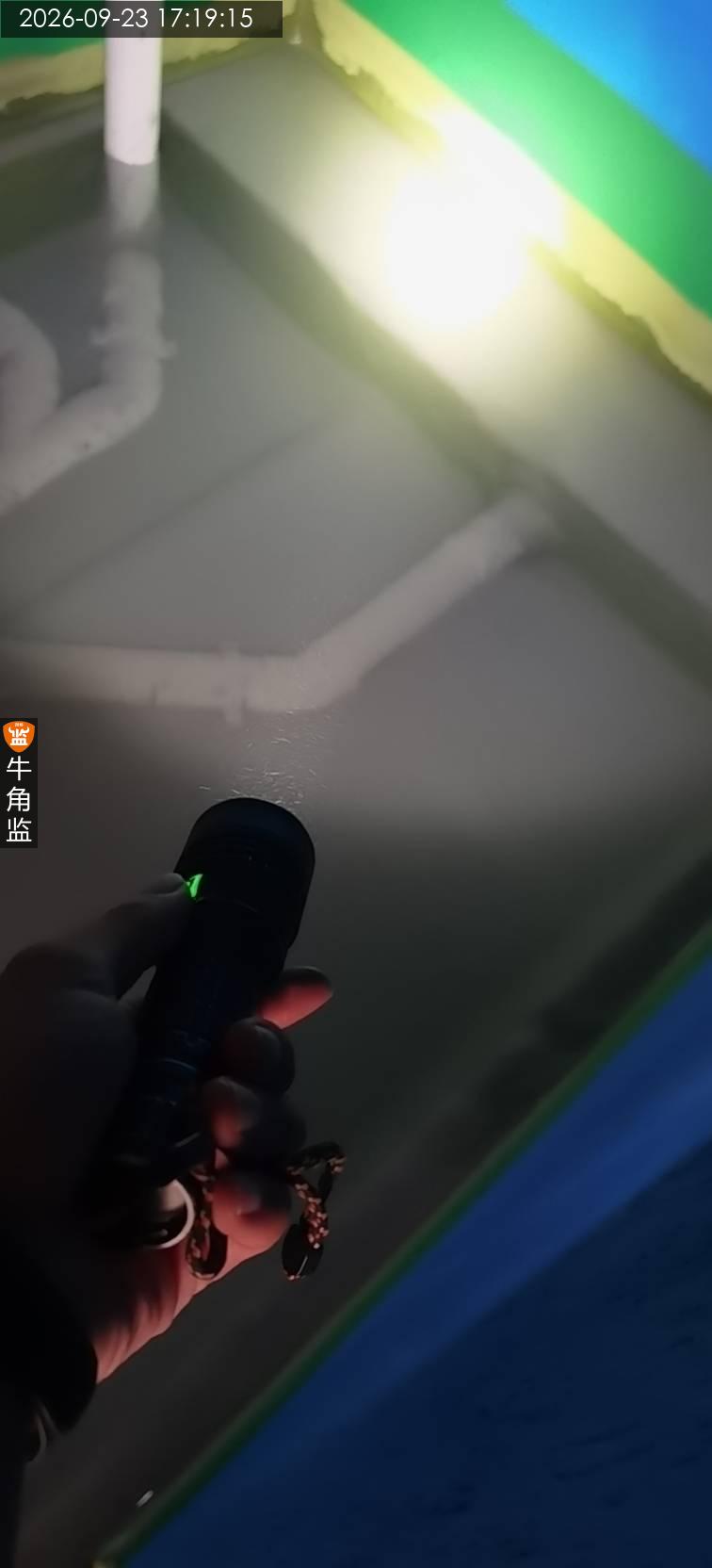

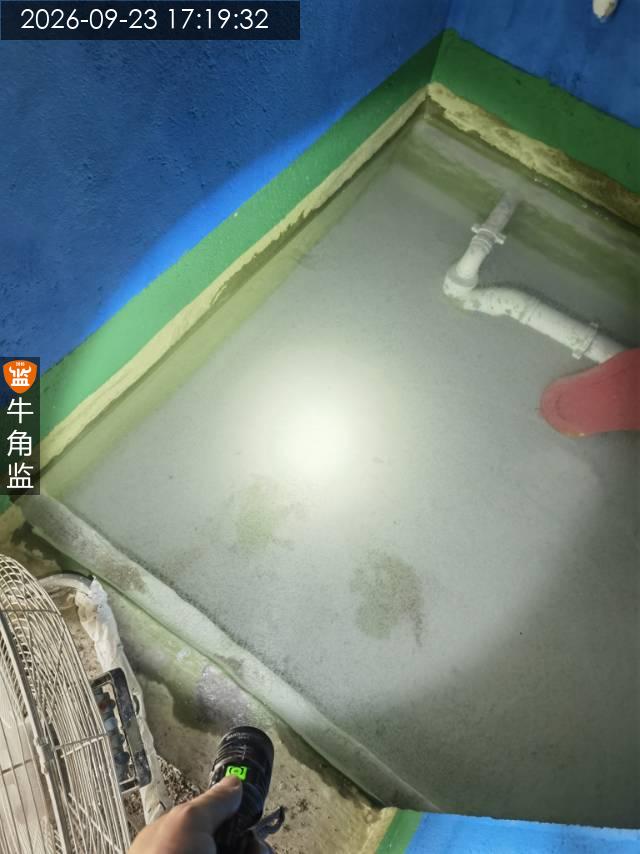

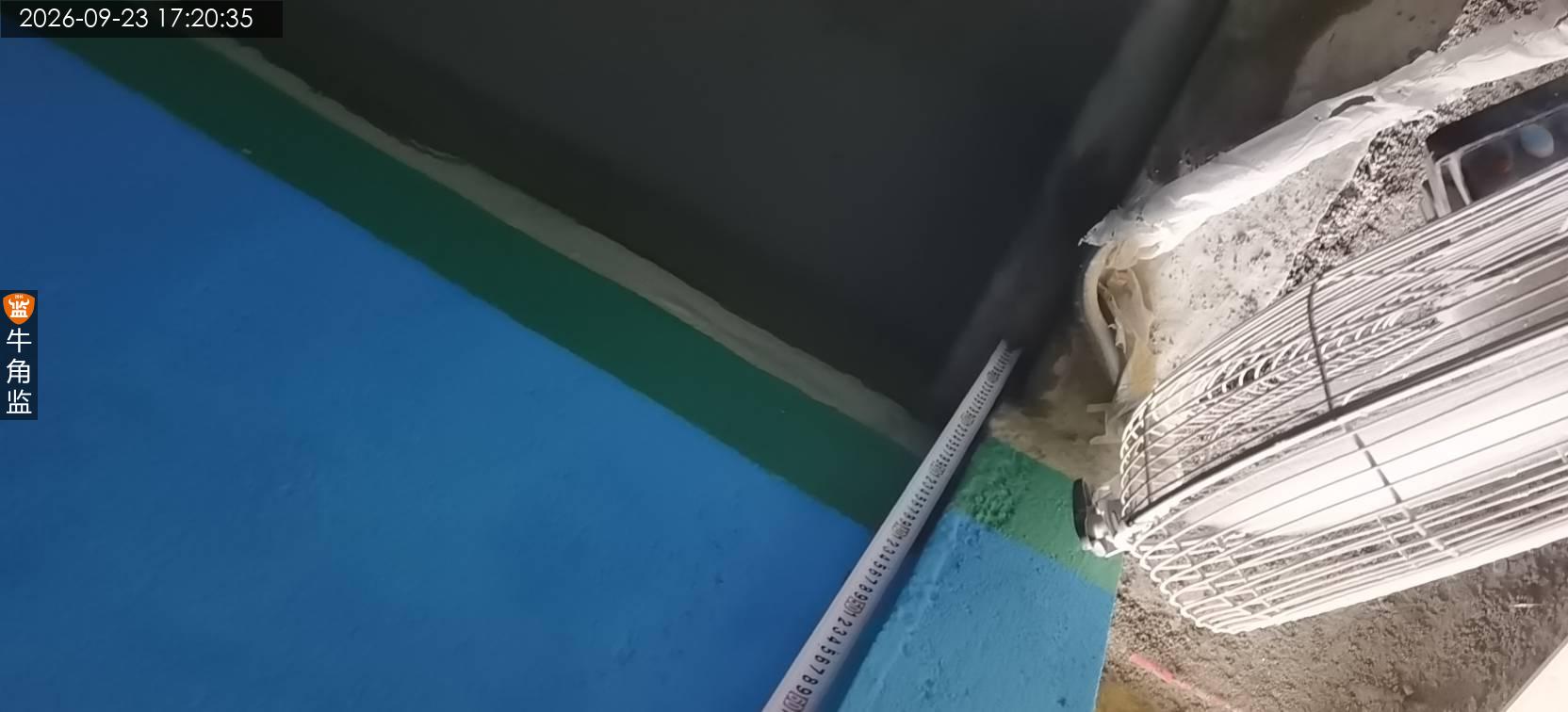

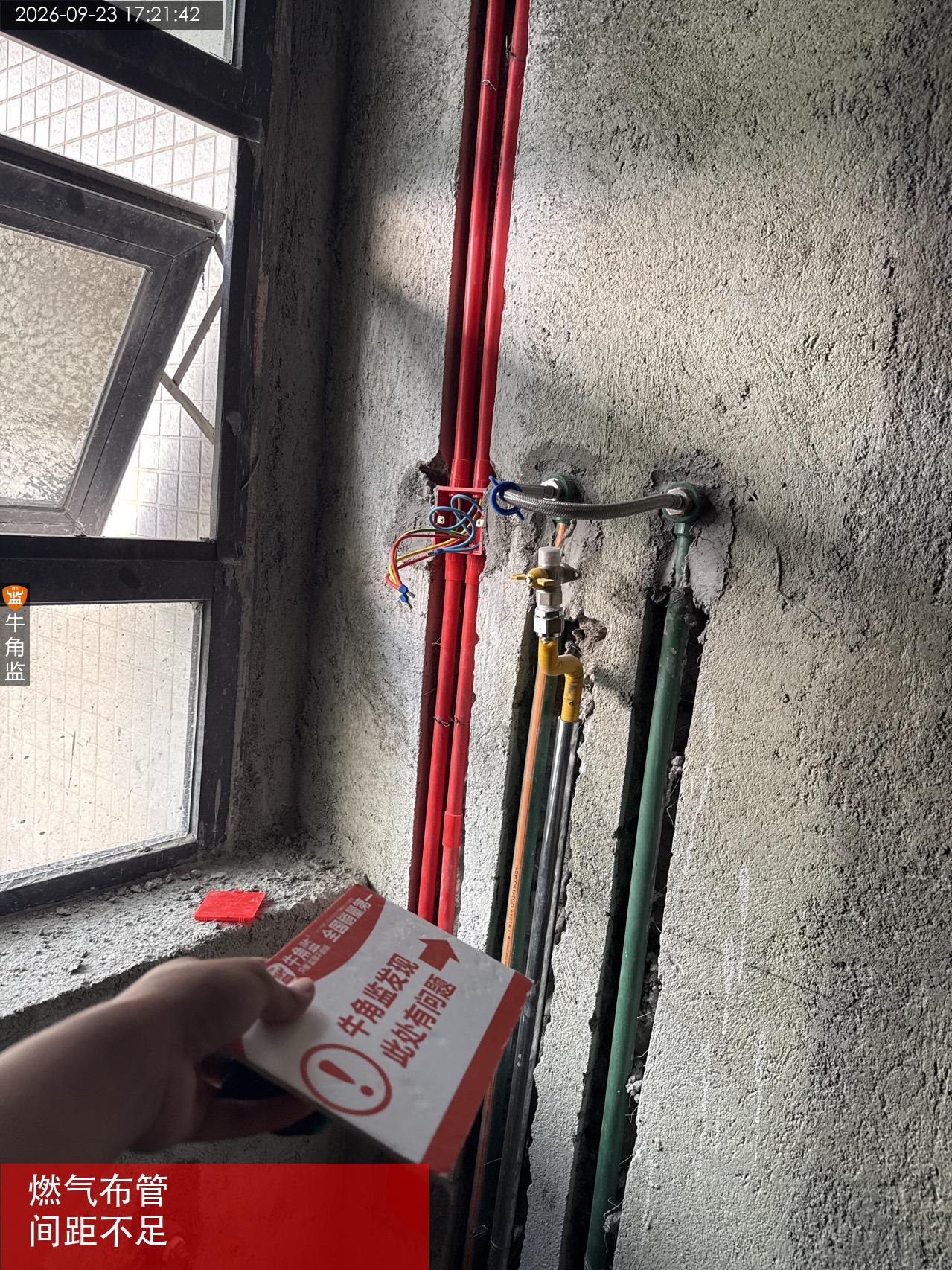

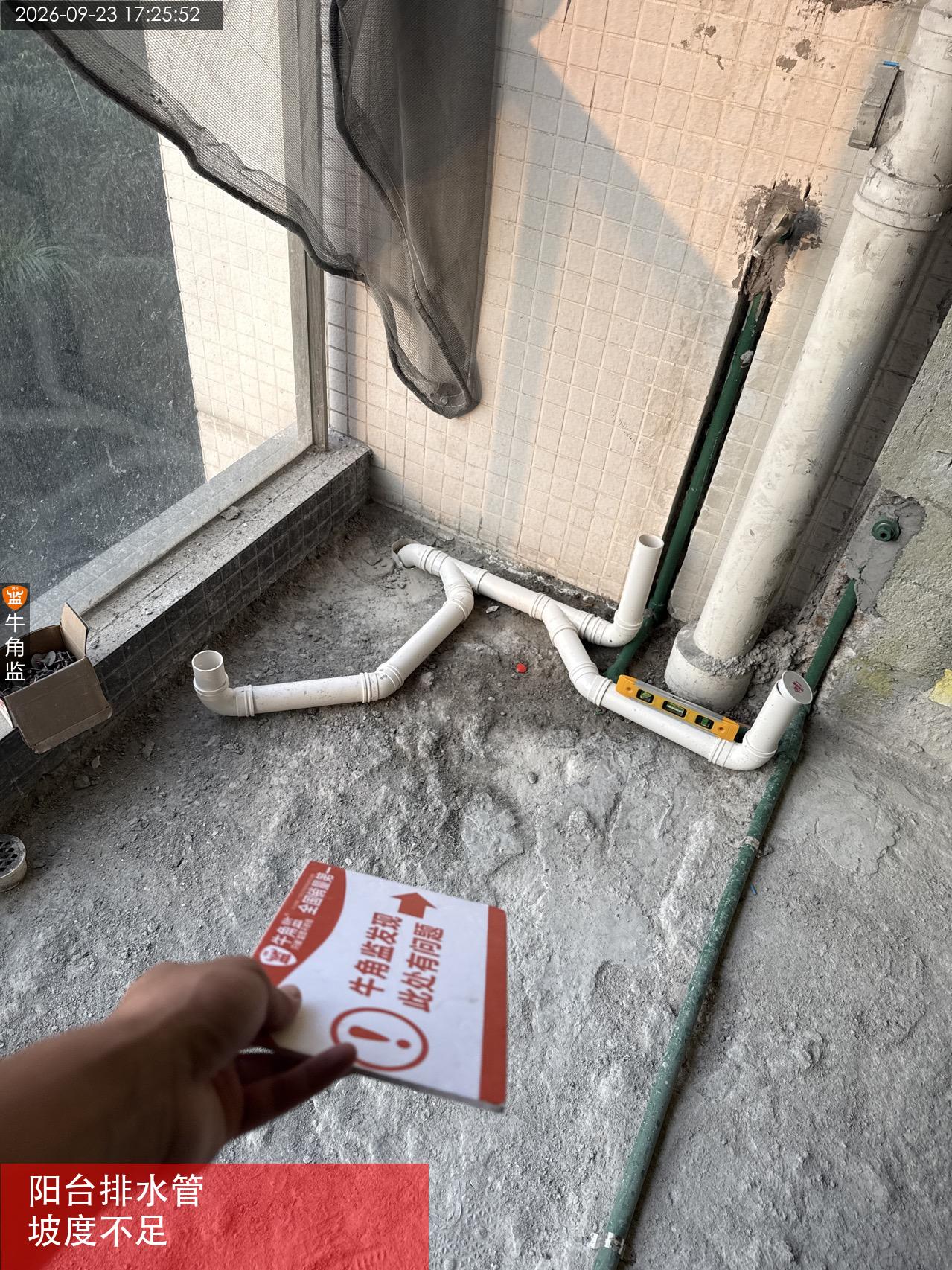

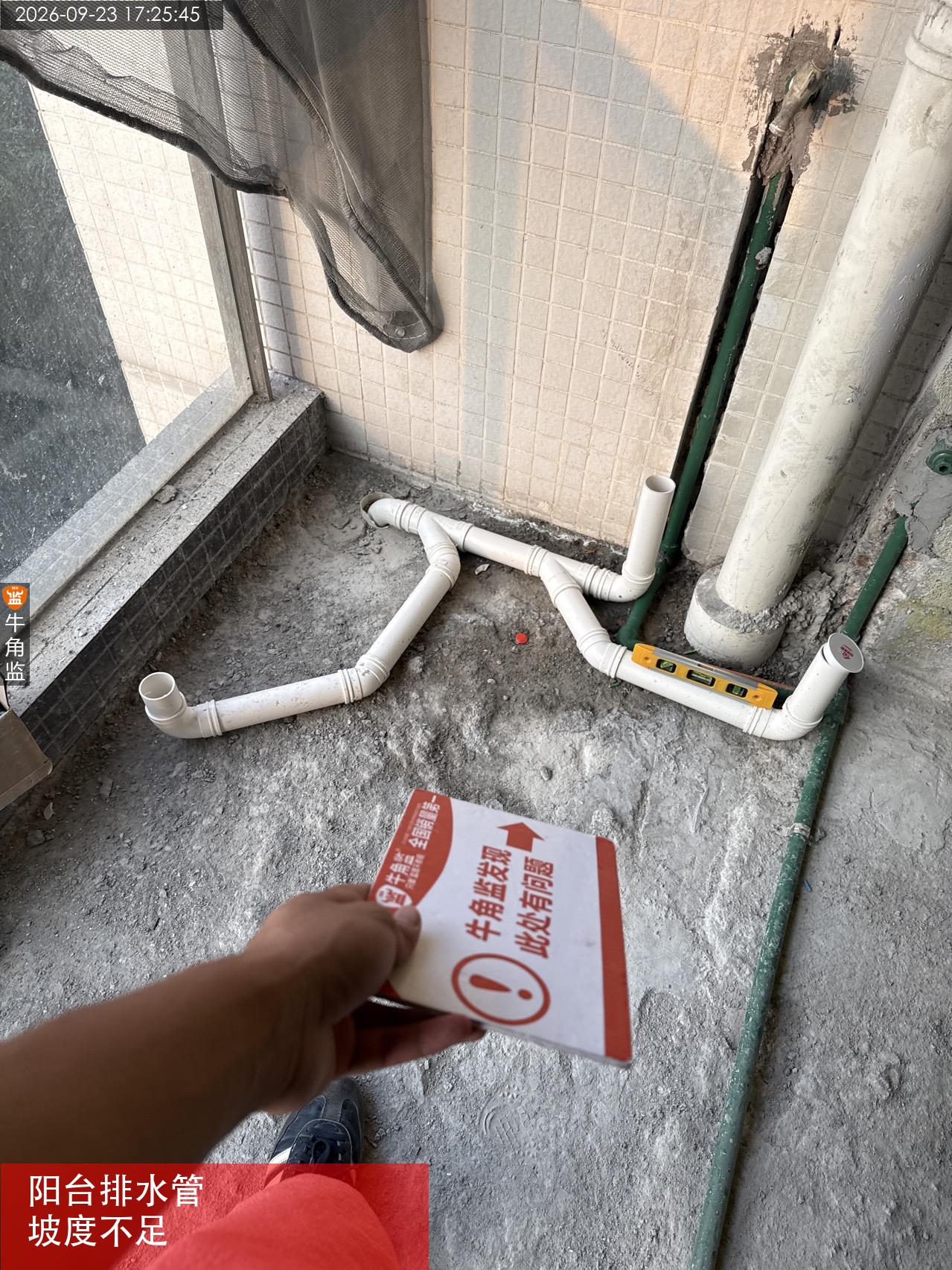

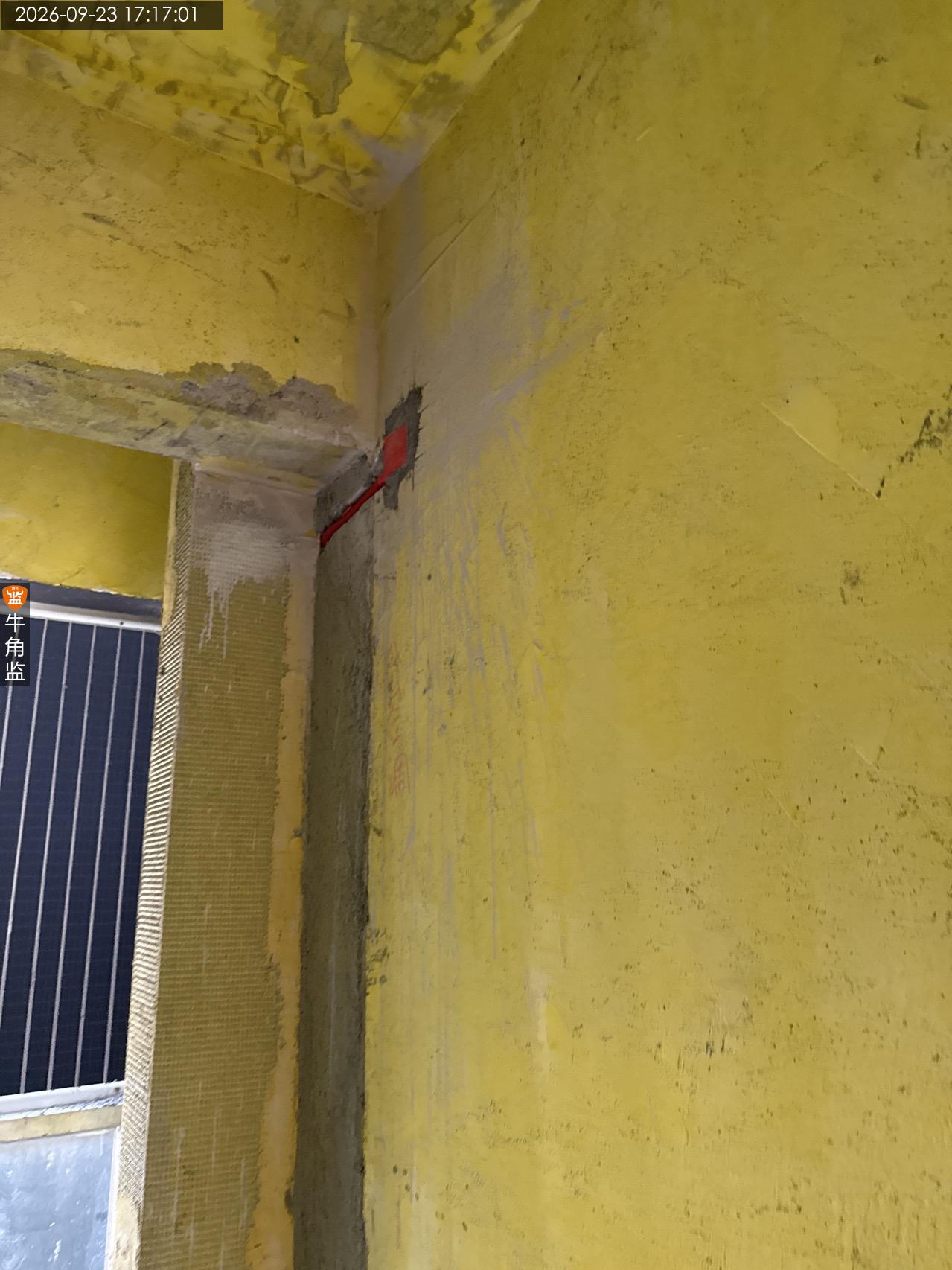

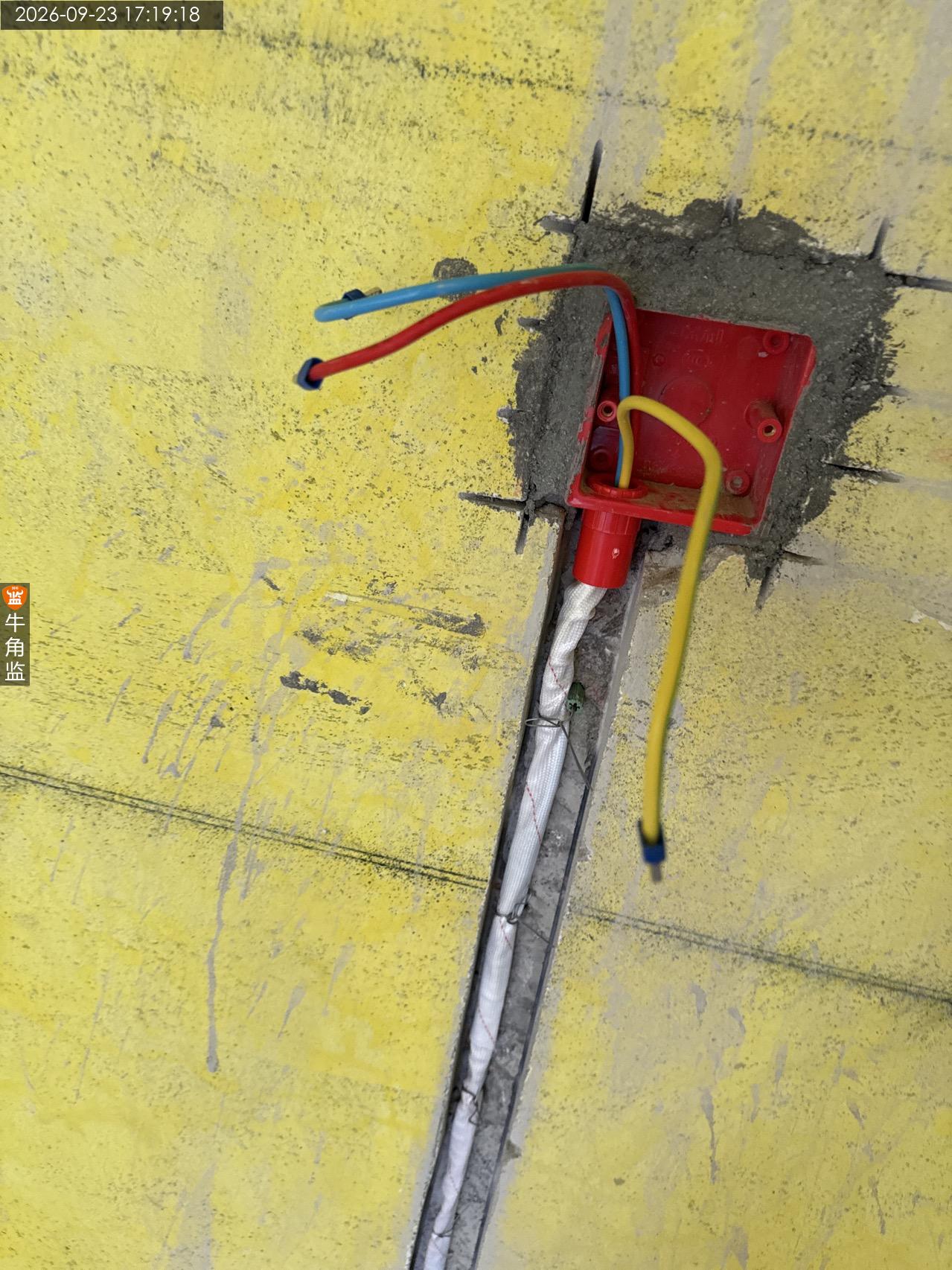

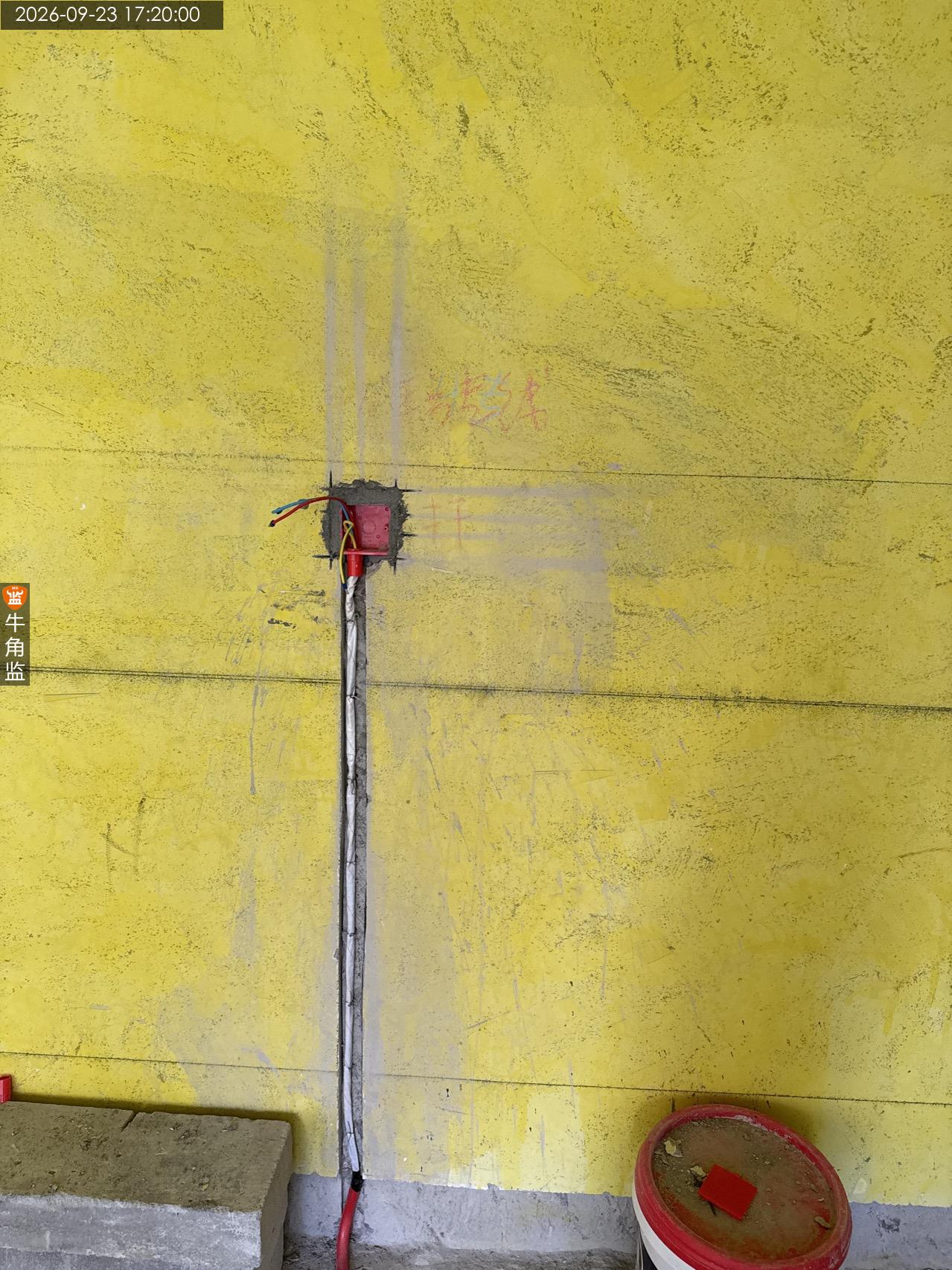

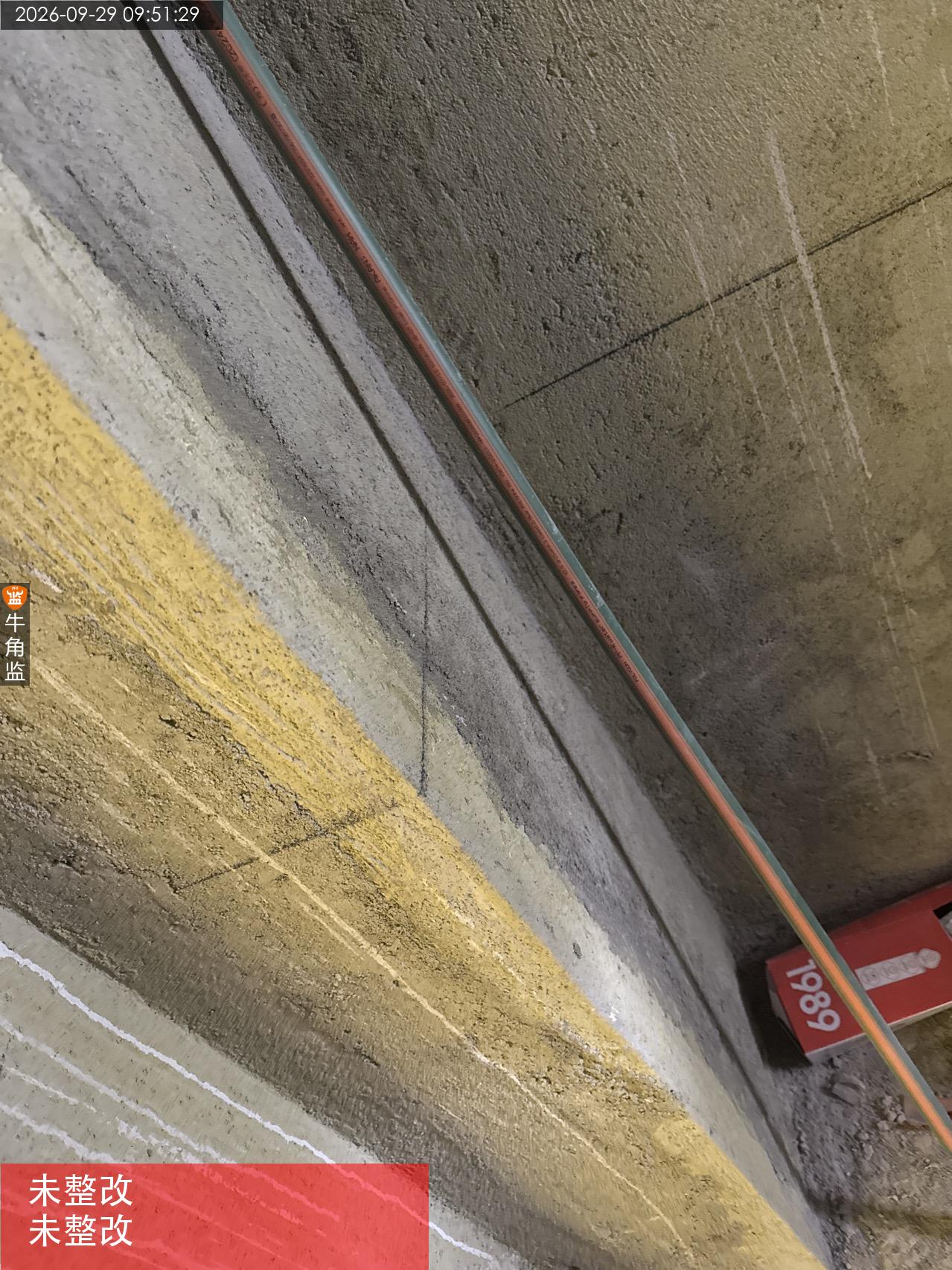

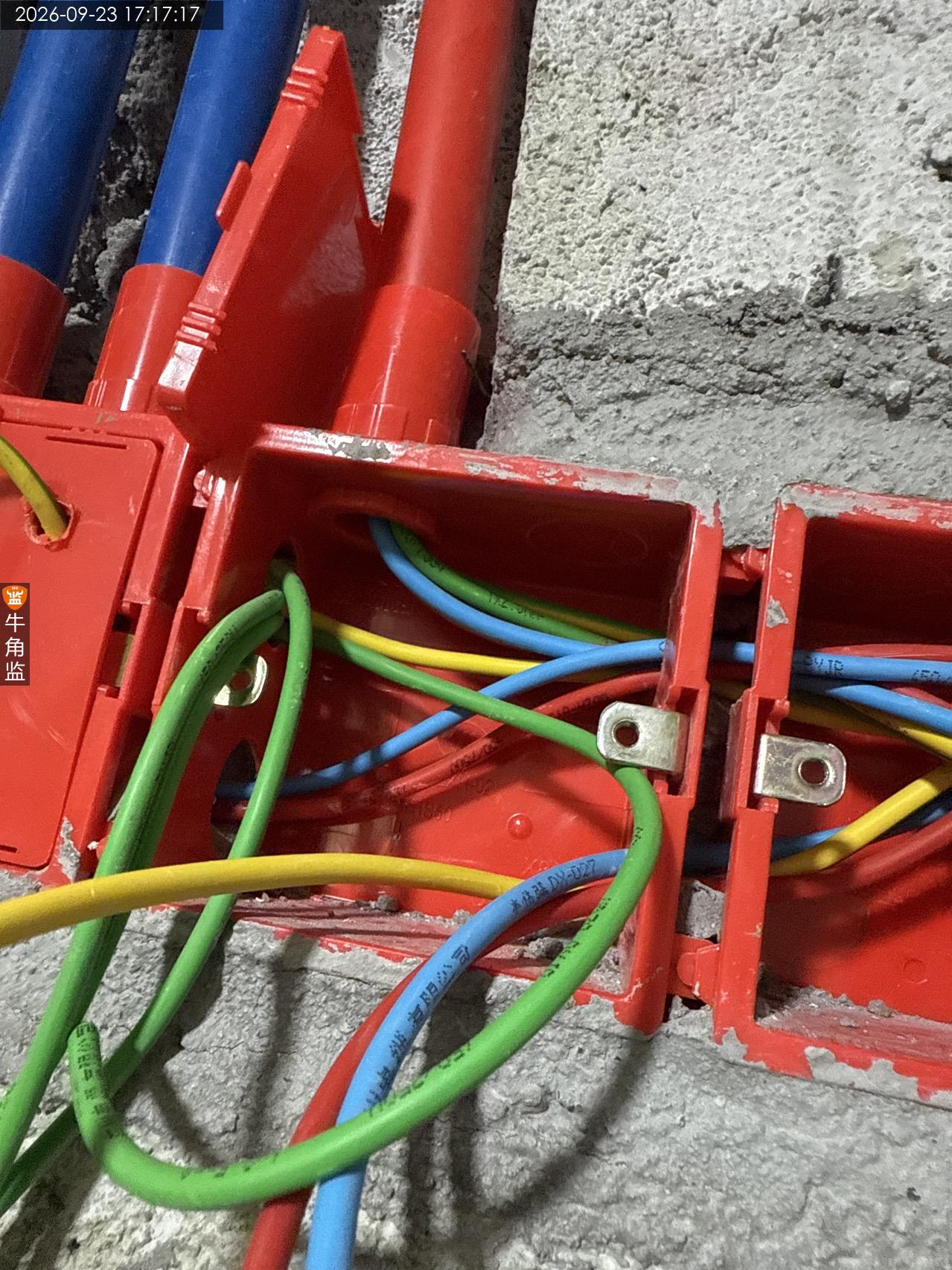

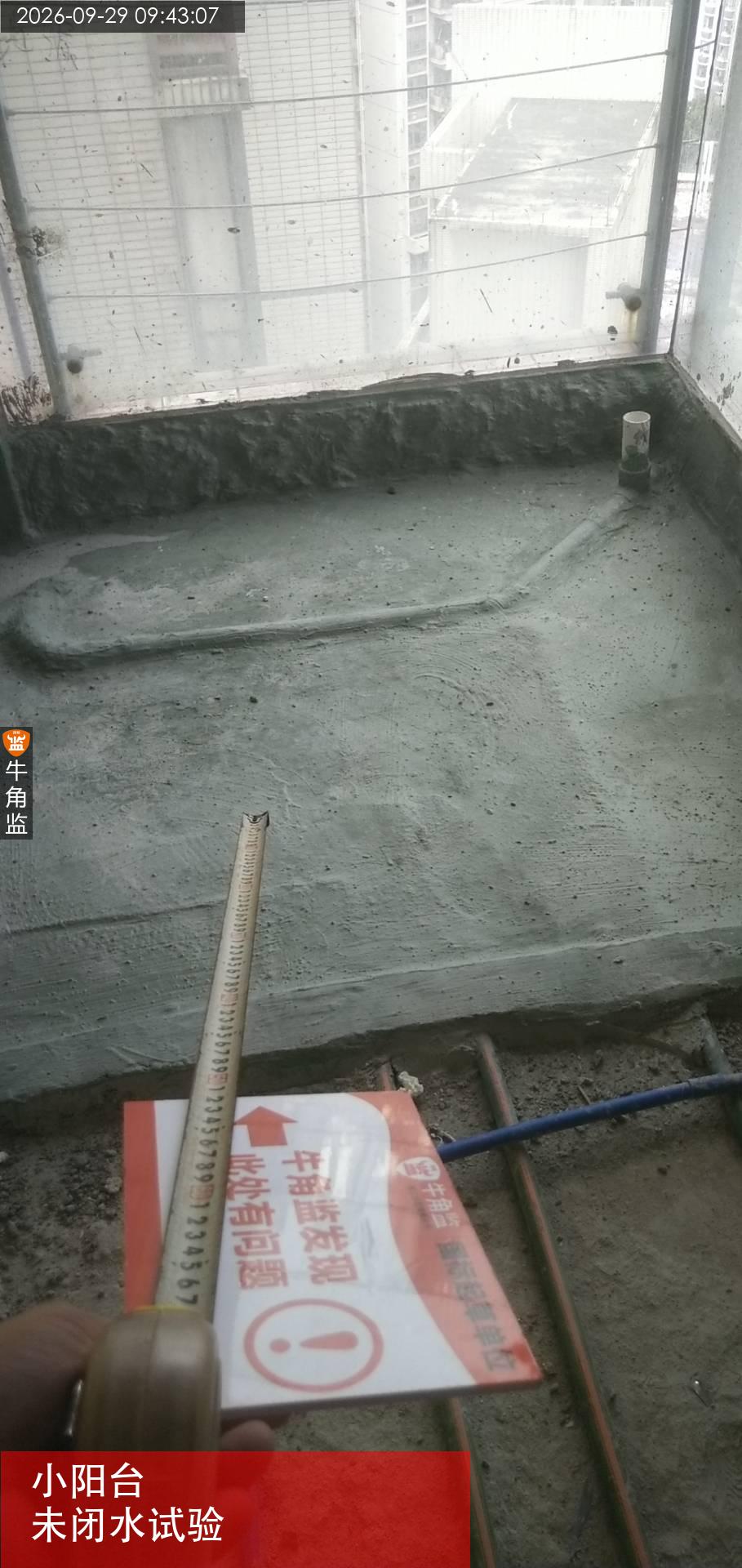

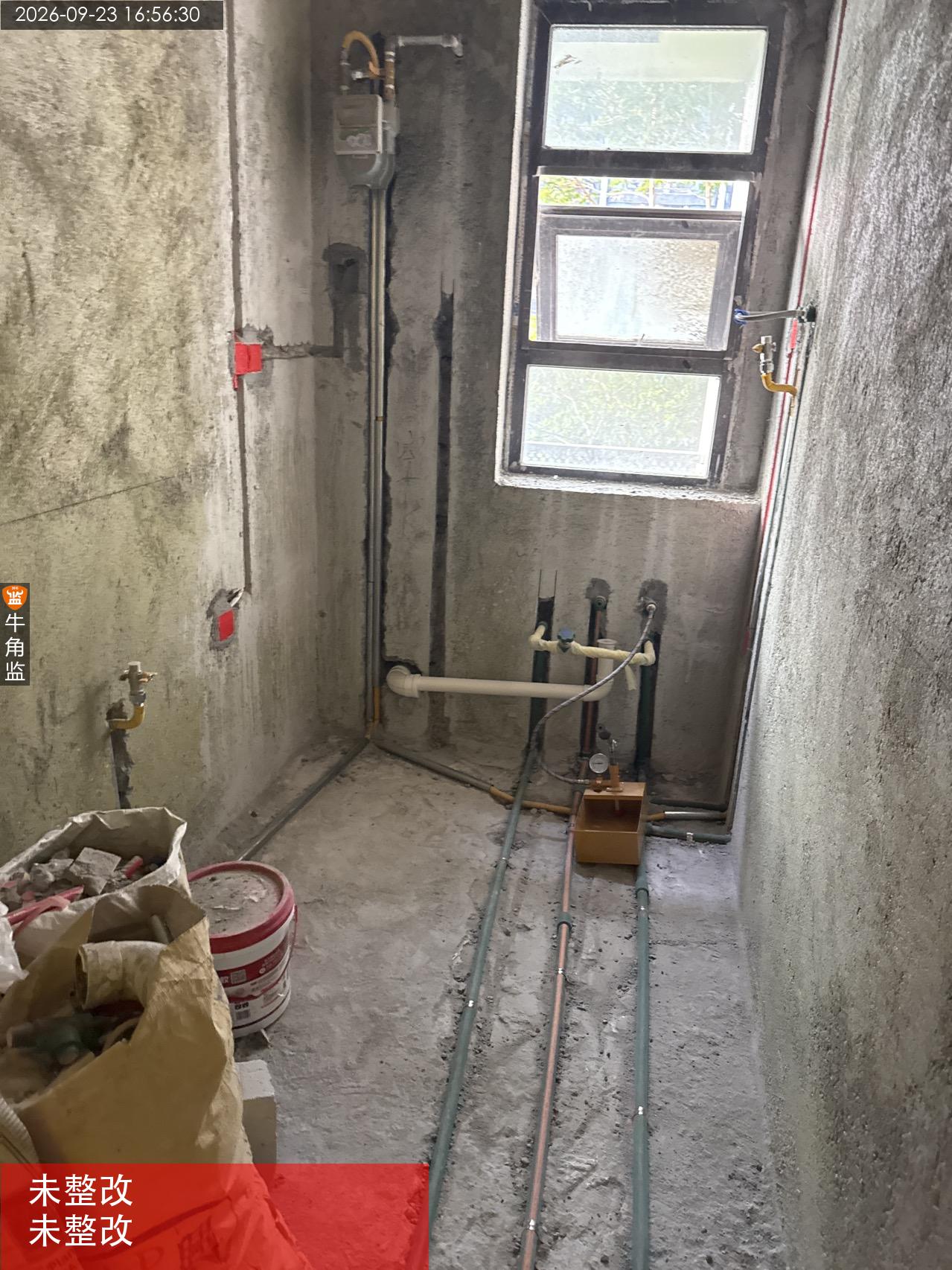

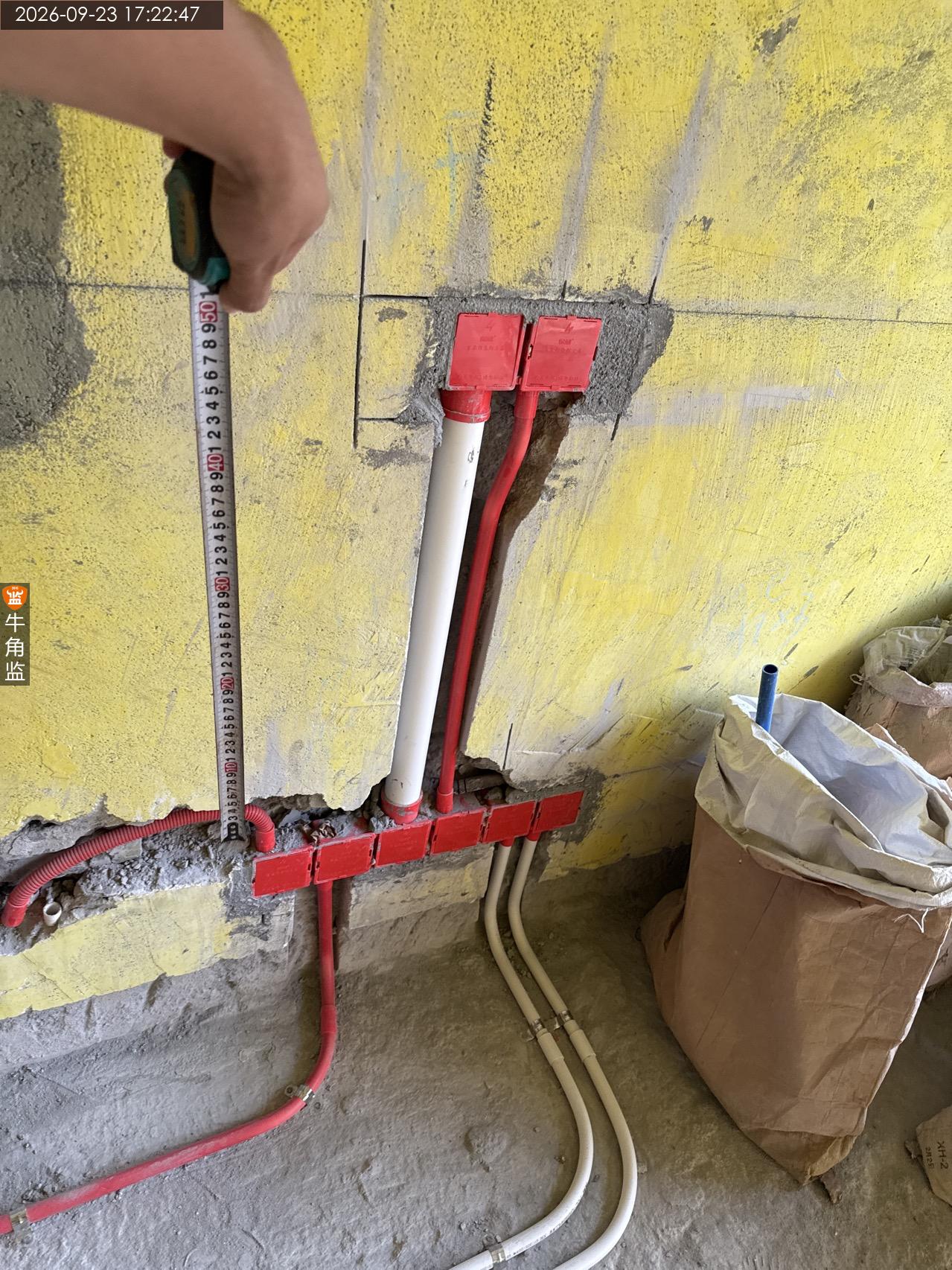

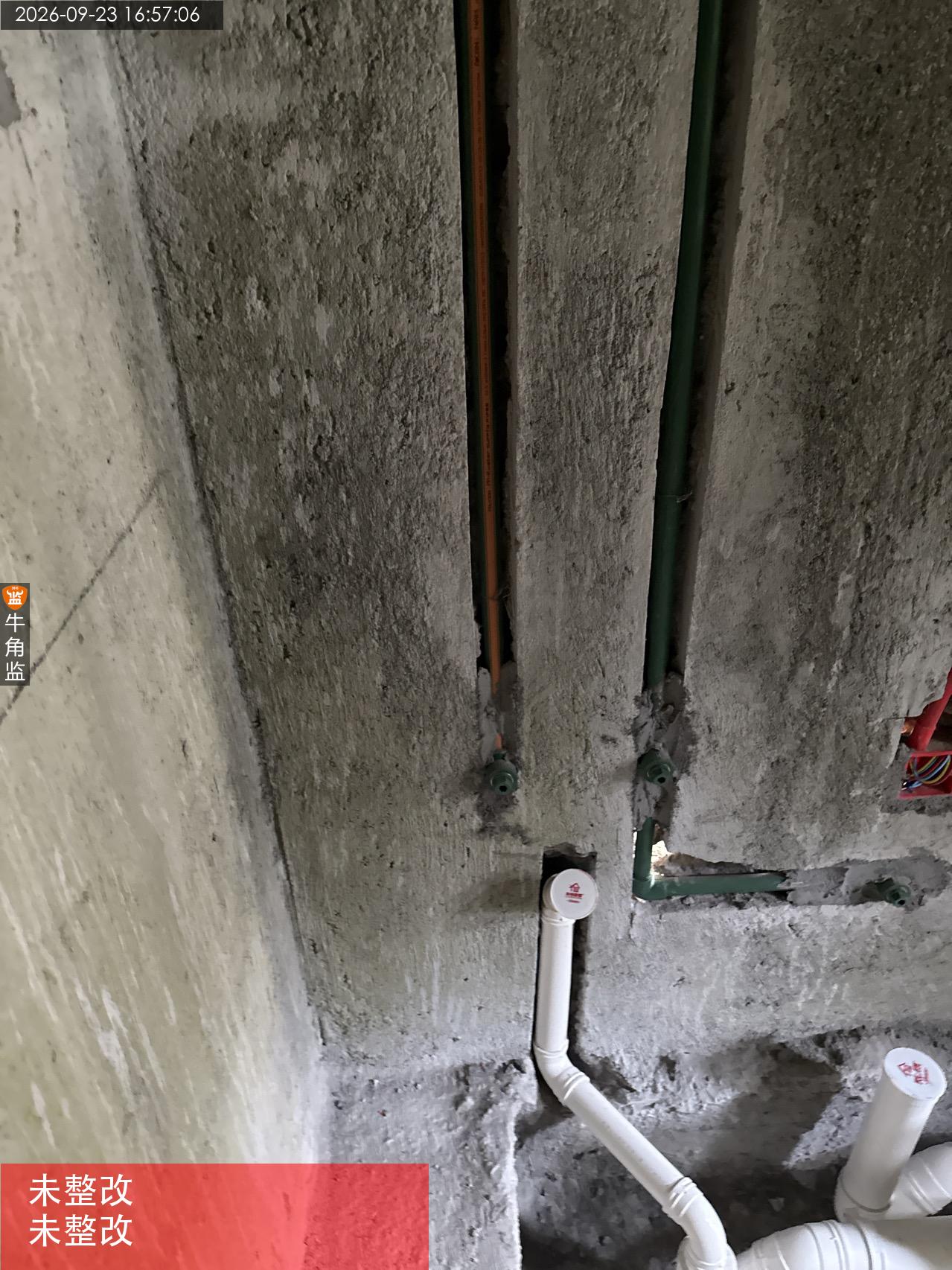

本次水电检查的总结如下: 一、现场无施工人员。 二、往期问题隐患跟进复查: 1、厨卫阴阳角方正度未调整。 2、开槽造成两侧批荡空鼓问题未整改。 3、开槽造成钢筋外露未做防锈处理。 4、横槽超过50公分需做好石膏或高标号水泥修补。 三、本次检查存在隐患: 1、厨房燃气管道与水管同槽间距不足;燃气管道固定不牢固(现场使用钢丝)。 整改建议:需调整管道位置并做好卡码固定处理。 2、现场阳台排水管坡度不足。 整改建议:要求做好抬高处理,避免返水、下水不畅问题。 四、后期施工注意事项: 一、防水找平施工要求 1、以二次排水口为最低点放坡(如果能进行放坡处理)找平处理,且要求地面不开裂,不起灰,平整为准。 2、阴角位置做圆弧处理或者堵漏王(水不漏)处理。 注意事项:为保证防水找平地面起灰,建议水泥沙比例1:3以上,为保证不开裂可以定期浇水养护。 二、防水施工要求 1、不允许有透底漏刷痕迹,不允许有明显洞眼,开裂,气泡。 2、第一次防水干透以后再做第二次防水。 3、地面必须要清理干净并洒水湿润再做防水施工。 注意事项: 1、建议地面柔韧型防水涂料,墙面通用型防水涂料,柔韧型防水涂料翻墙30cm高度。 2、防水验收合格以后,鉴于天气干燥,为防止后期施工,防水层开裂,建议定期对防水地面做浇水养护处理。否则一旦开裂,防水则失效。 3、建议门槛石铺设后再补刷门槛石周边防水,若先铺再试水,则试水高度平门槛石。 三、防水涂刷要求: 1、防水涂刷不允许有透底漏刷痕迹,不允许有明显洞眼,开裂,气泡问题。 2、需第一次防水干透以后再做第二次防水。 3、地面必须要清理干净并洒水湿润再做防水施工。 4、防水验收合格以后,鉴于天气干燥,为防止后期施工,防水层开裂,建议定期对防水地面做浇水养护处理,否则一旦开裂,防水则失效。 5、建议门槛石铺设后再补刷门槛石周边防水,若先铺再试水,则试水高度平门槛石。 6、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。 7、建议在沉箱阴角处先做圆弧倒角处理,再涂刷防水,避免后期防水堆积造成开裂。 8、厨卫防水涂刷高度建议不低于贴砖高度,地面柔性上反高度需大于30公分。
2026-09-23
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
