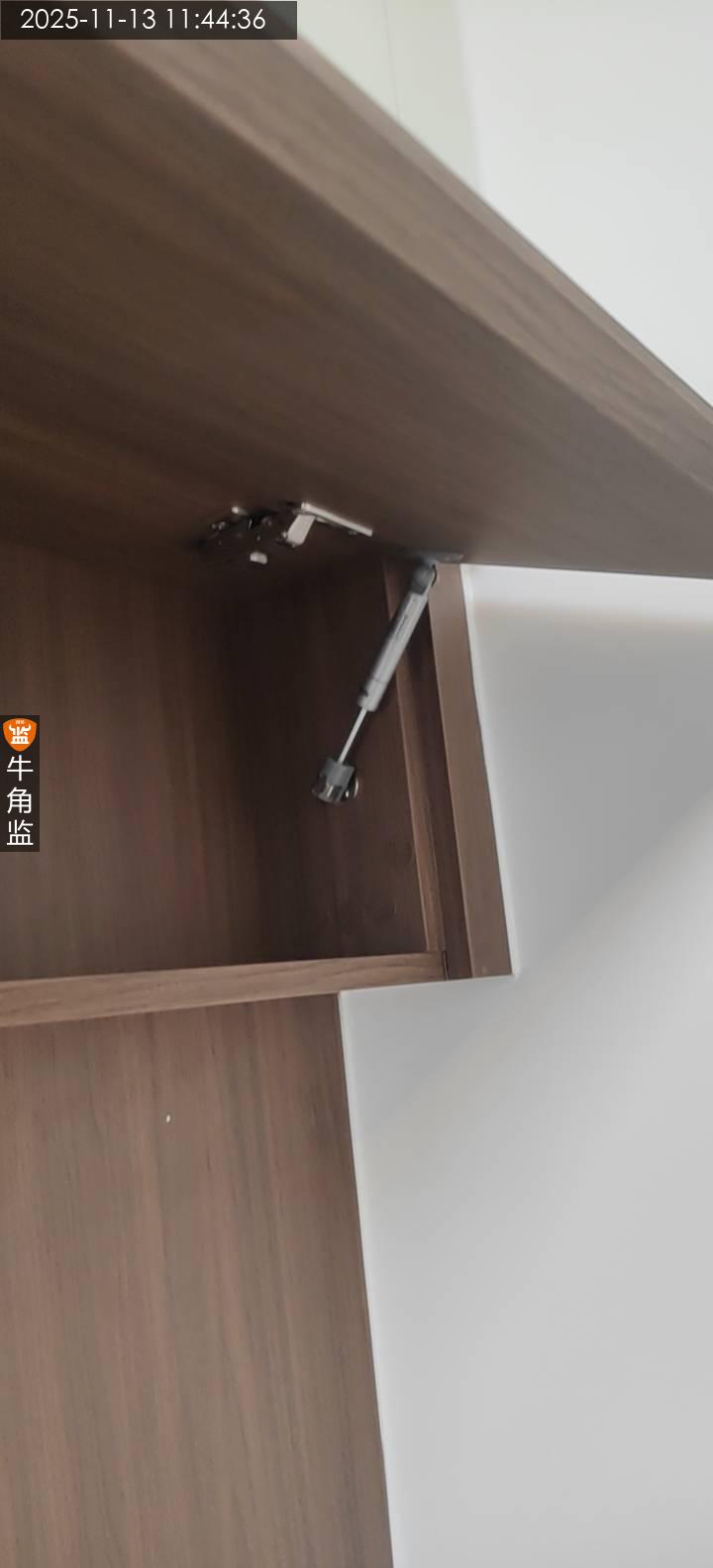

尚品宅配圣诞鸟整装
打分/点评
送鲜鸡蛋
10
扔臭鸡蛋
8
综合指数:23.98%
监理好评率:25.26%
配合整改率:0.00%
臭鸡蛋率:53.33%
荔湾区彭********7929

设 计 师:未知
施工队长:温工

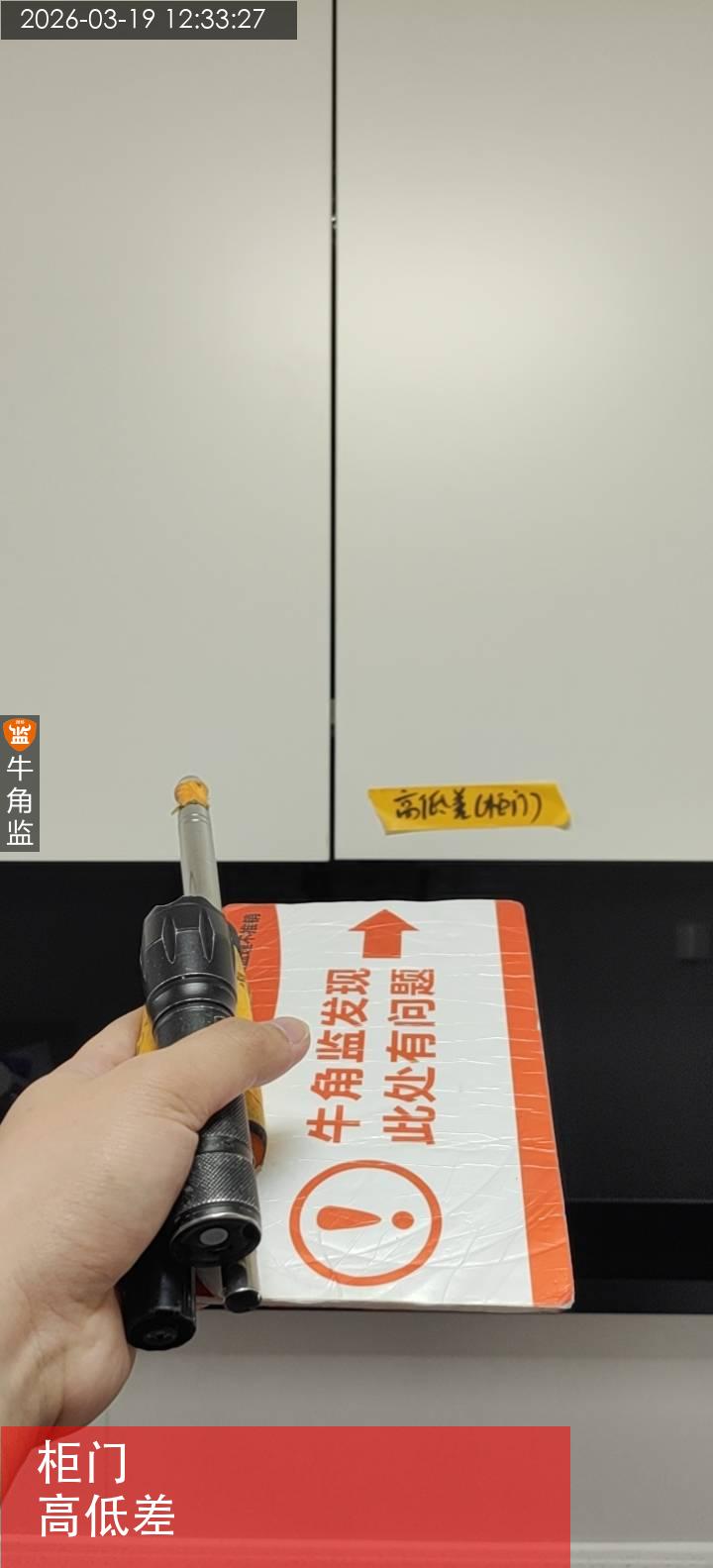

工地面积:68.00㎡
装修总价:0.00
本次评价:B

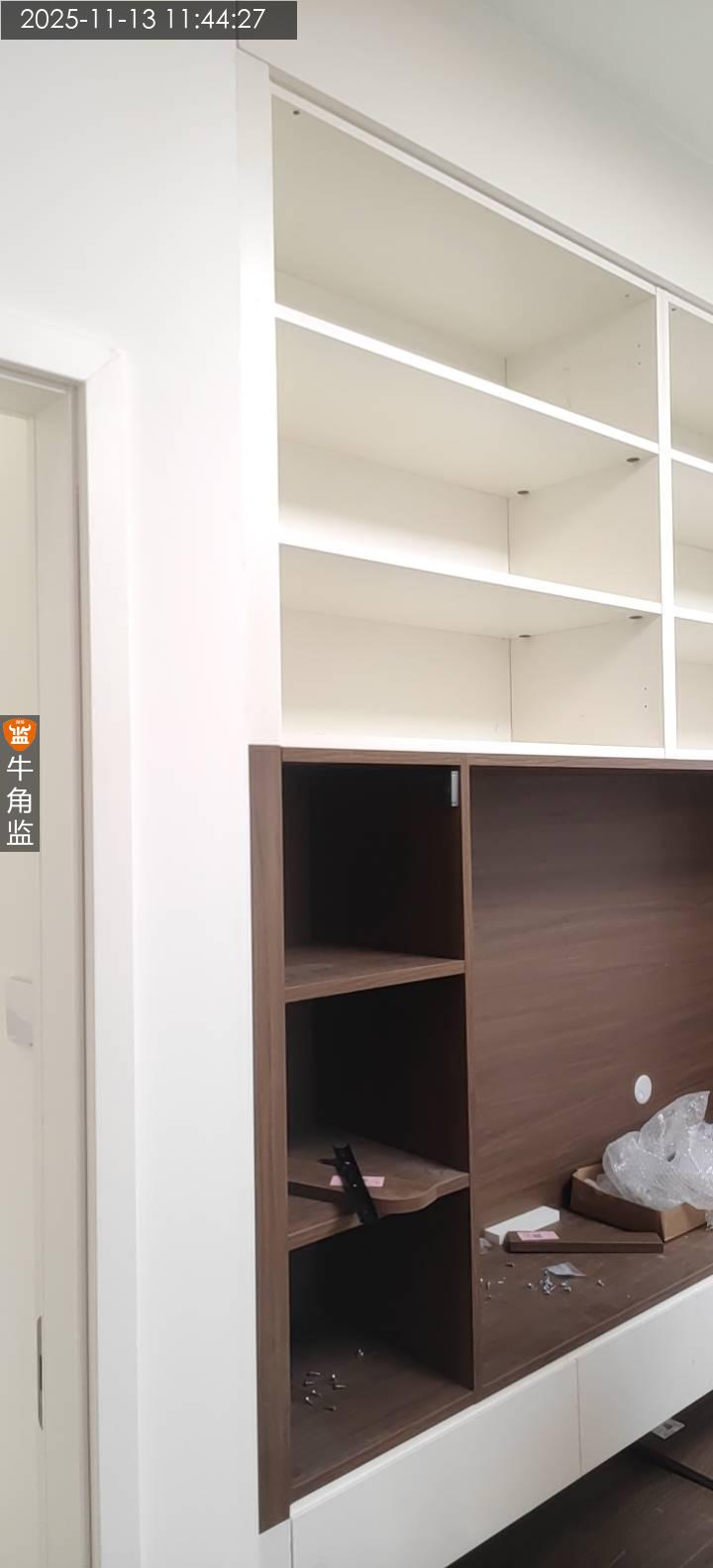

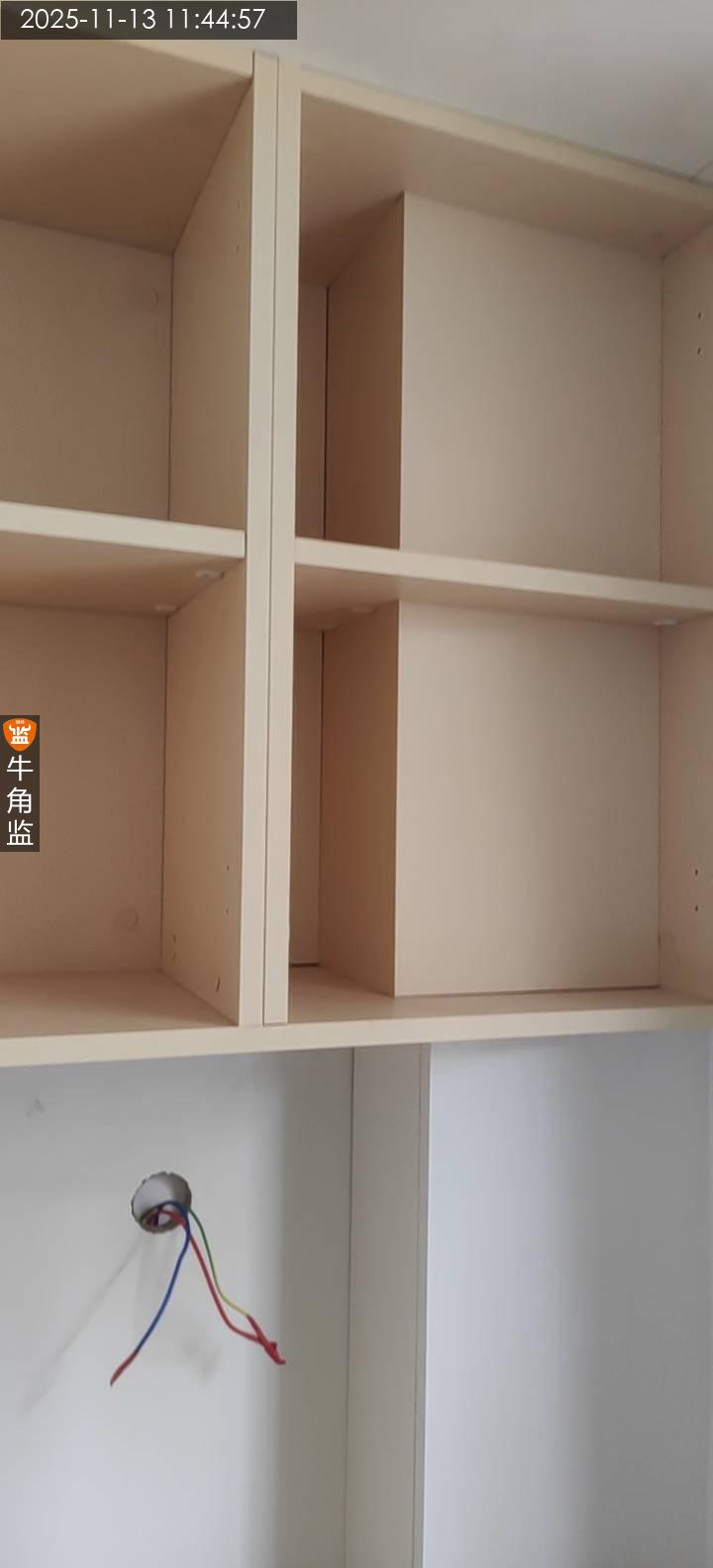

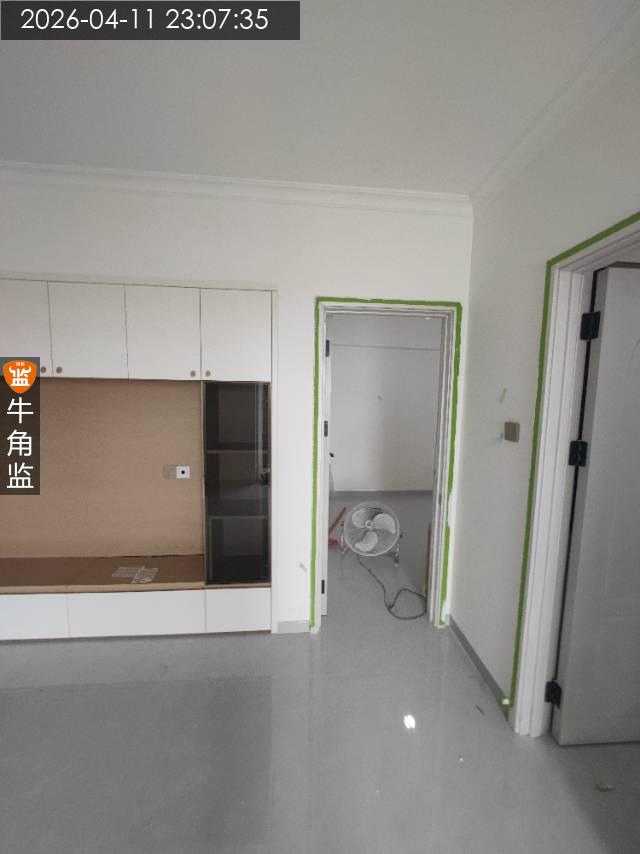

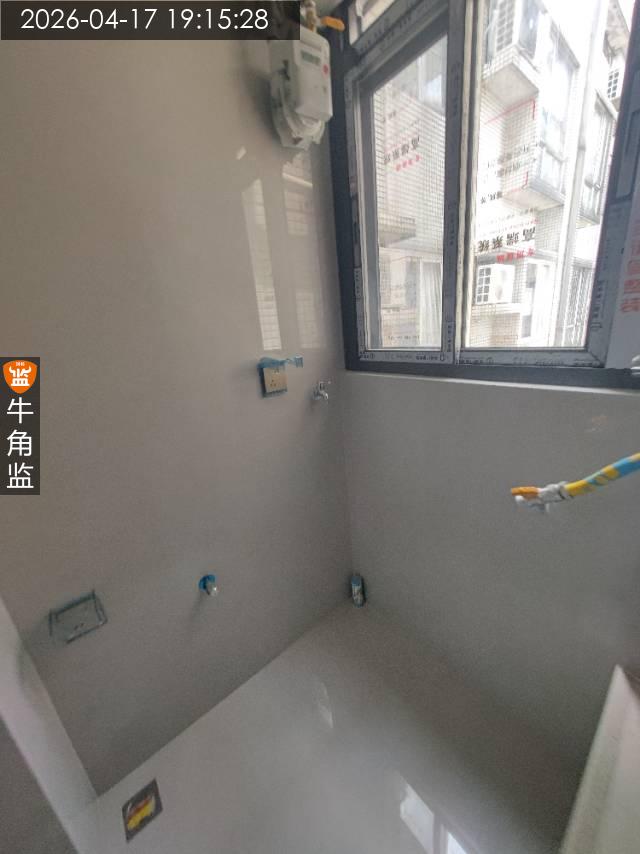

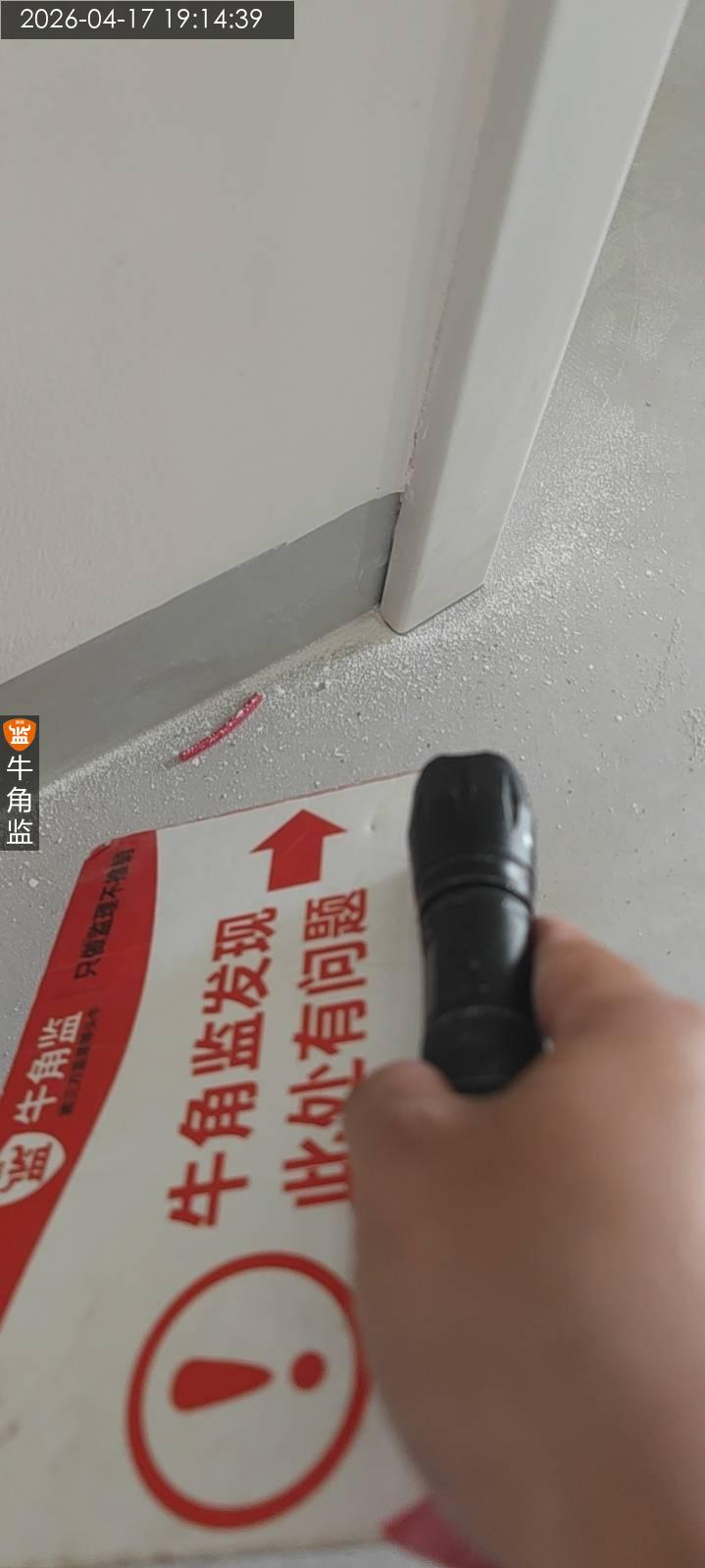

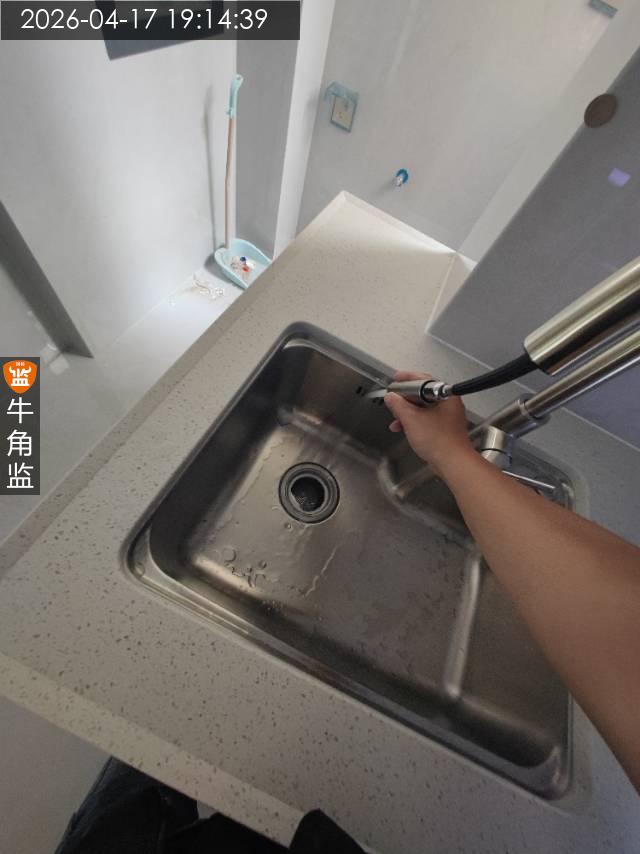

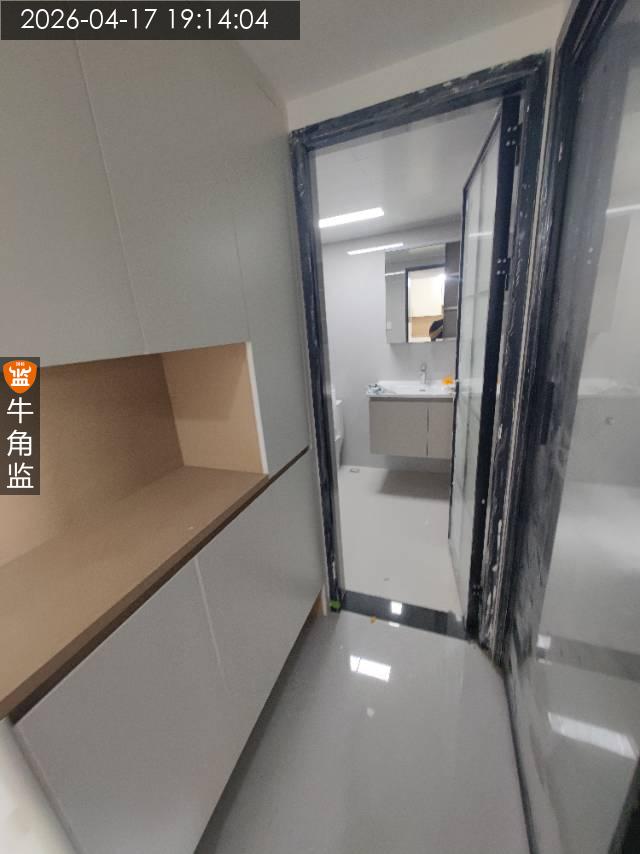

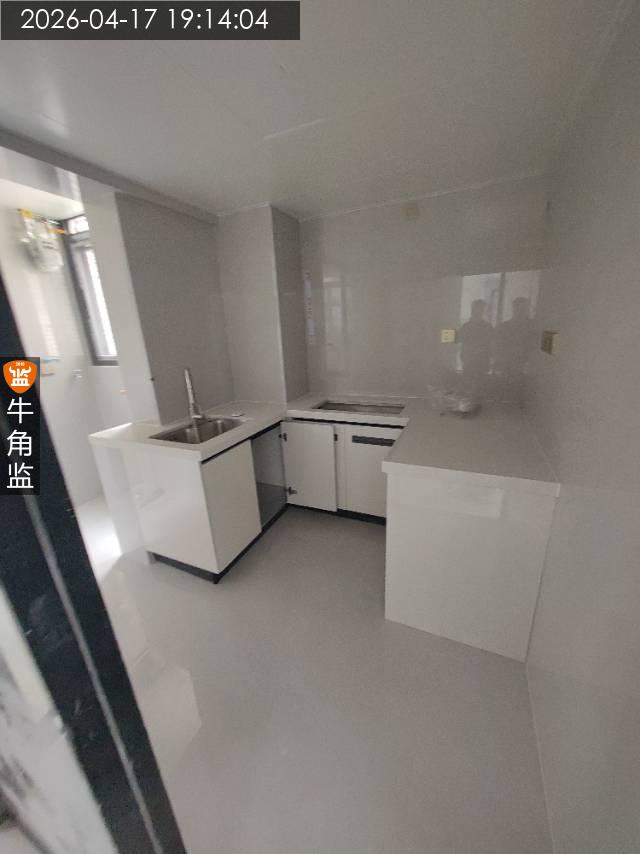

本次评语:

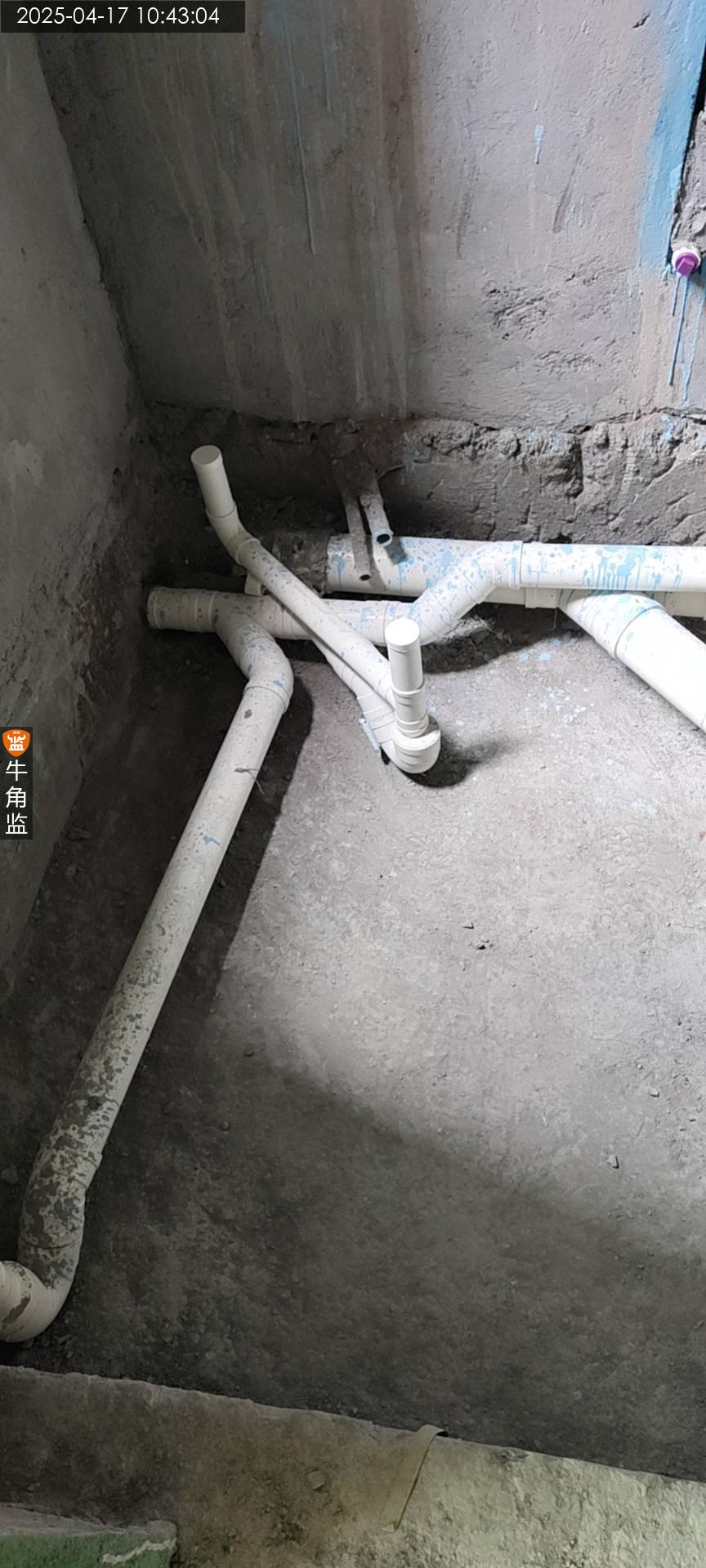

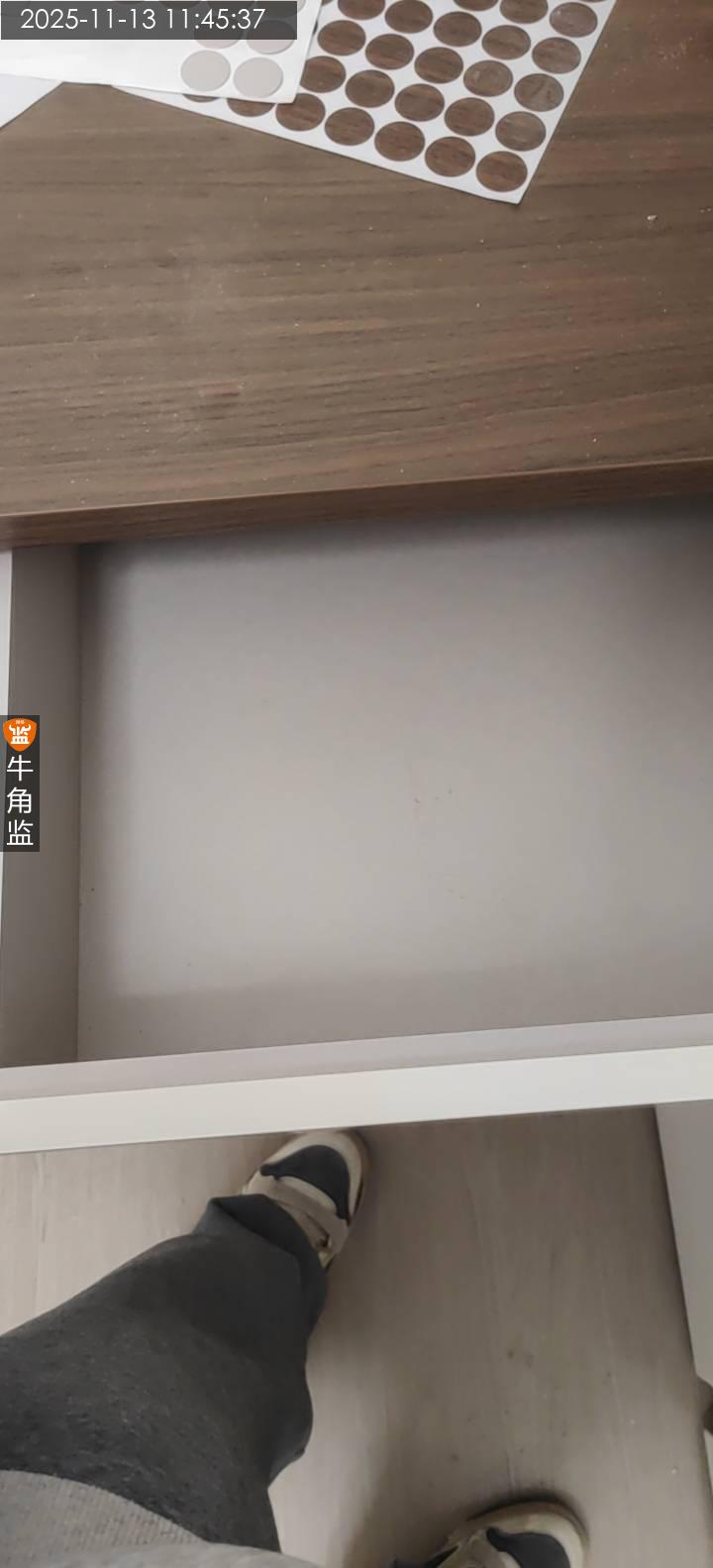

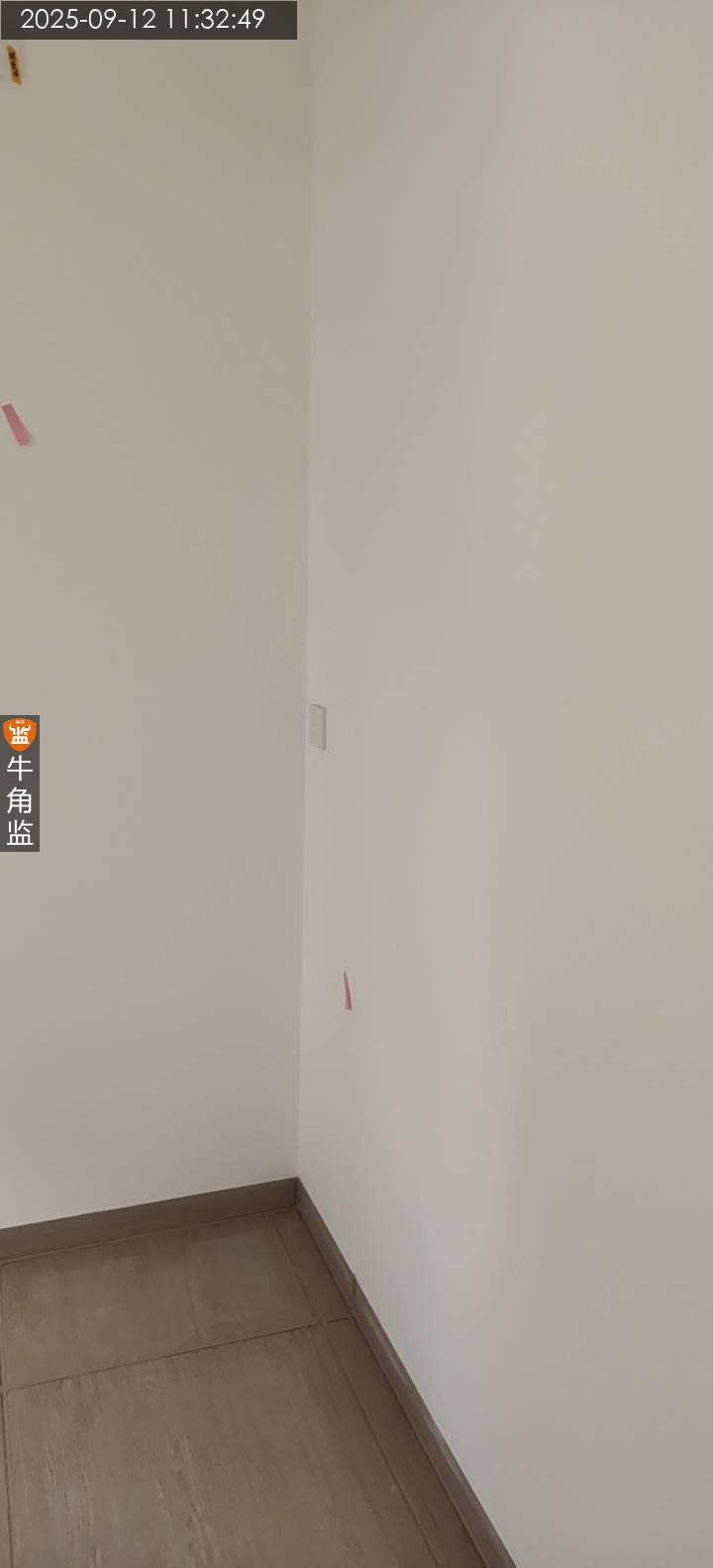

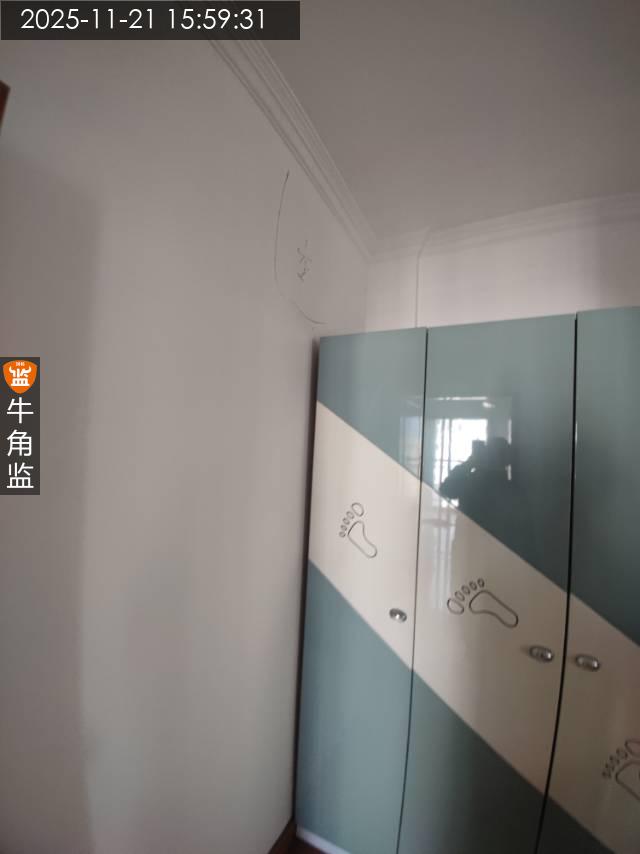

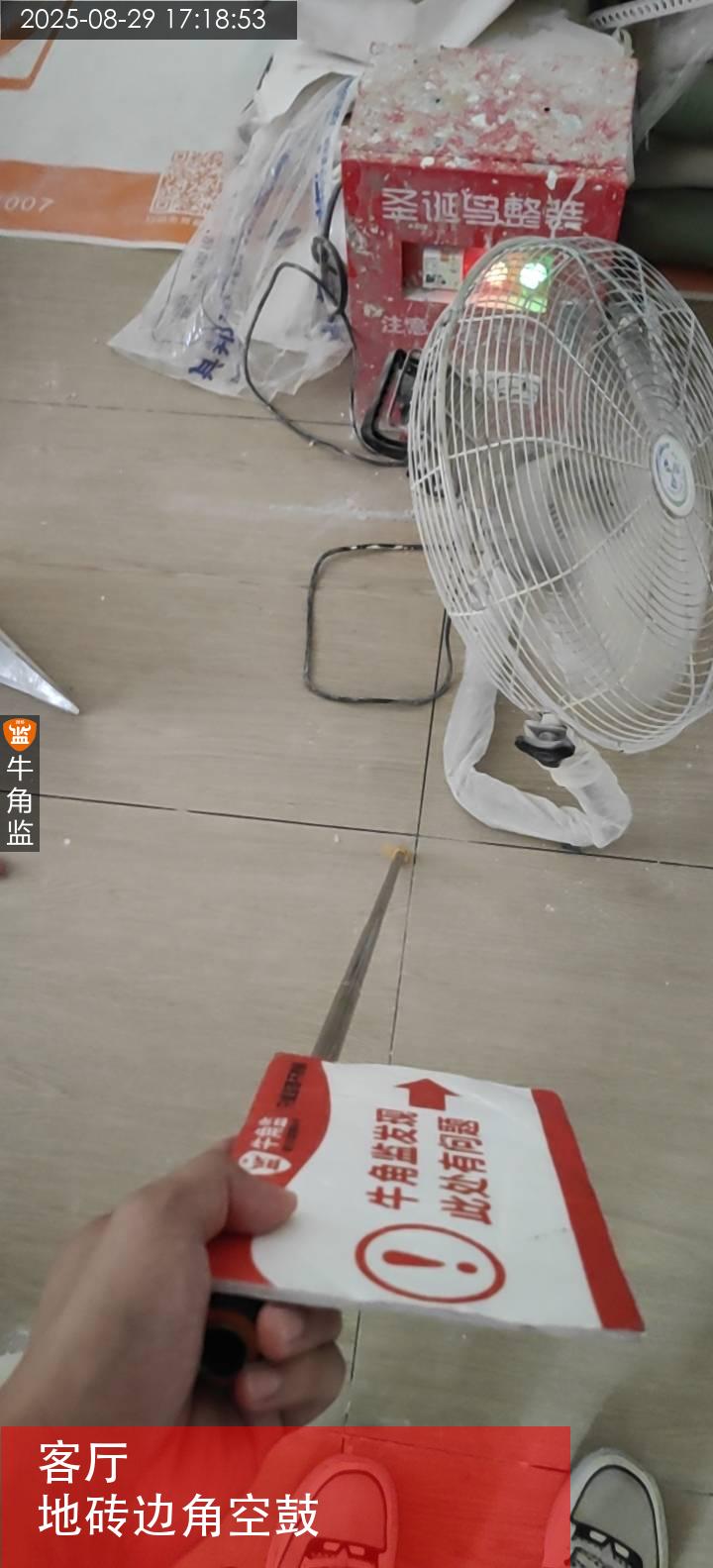

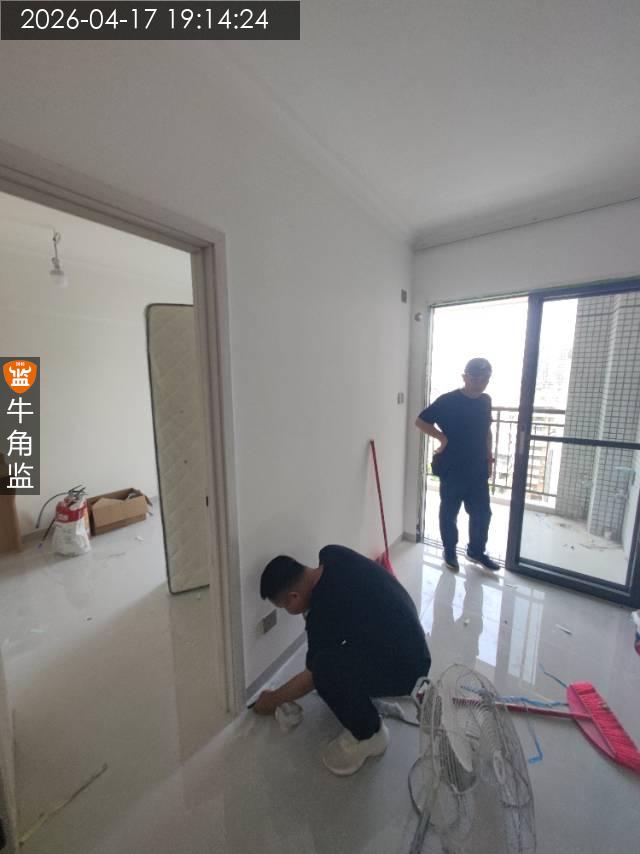

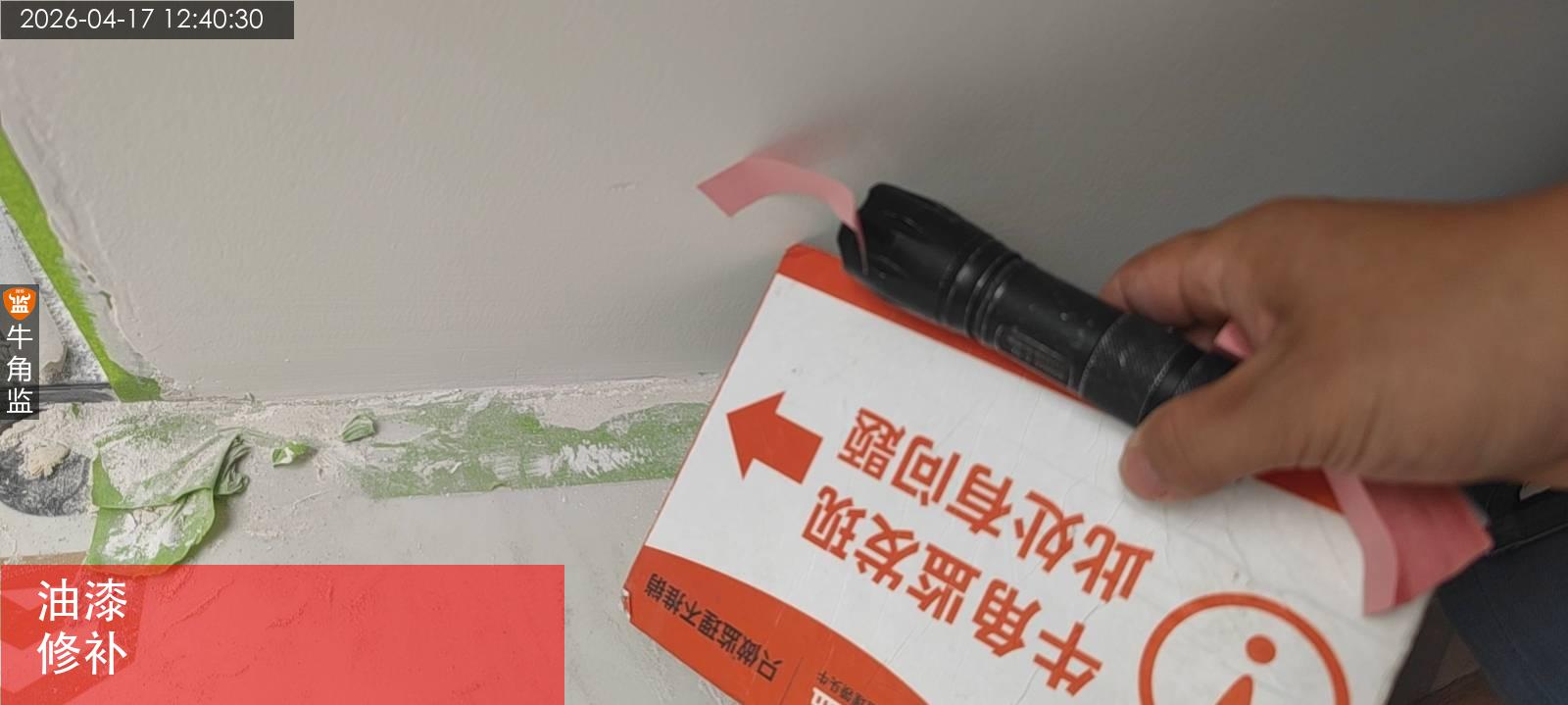

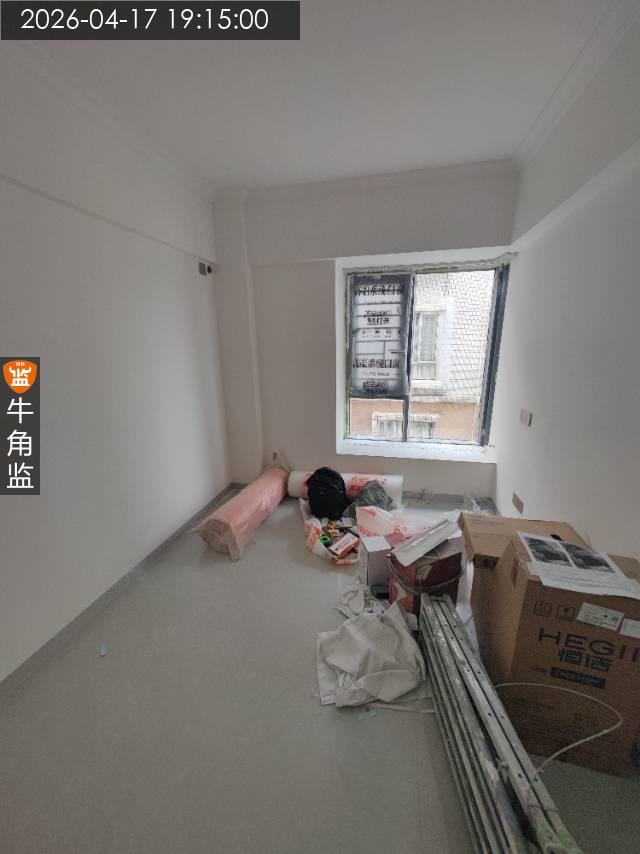

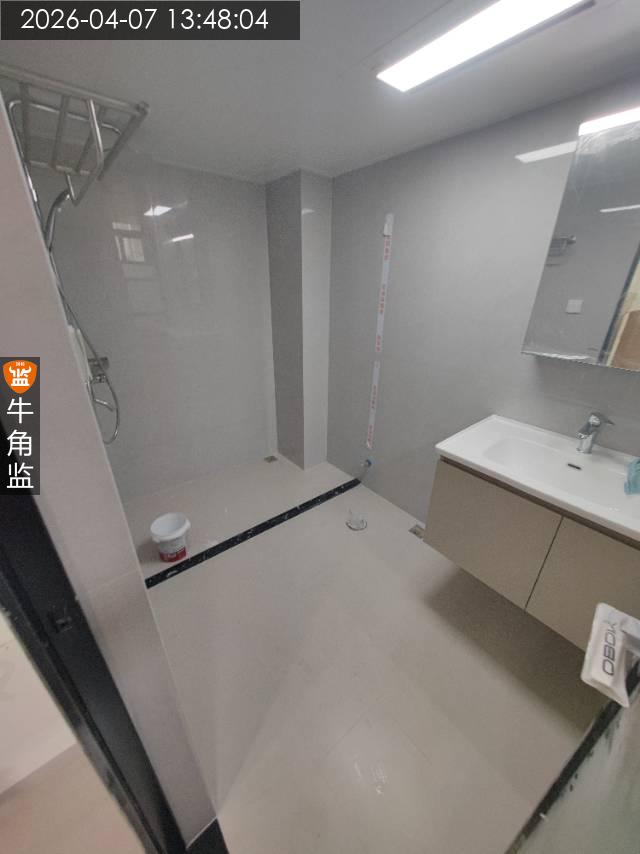

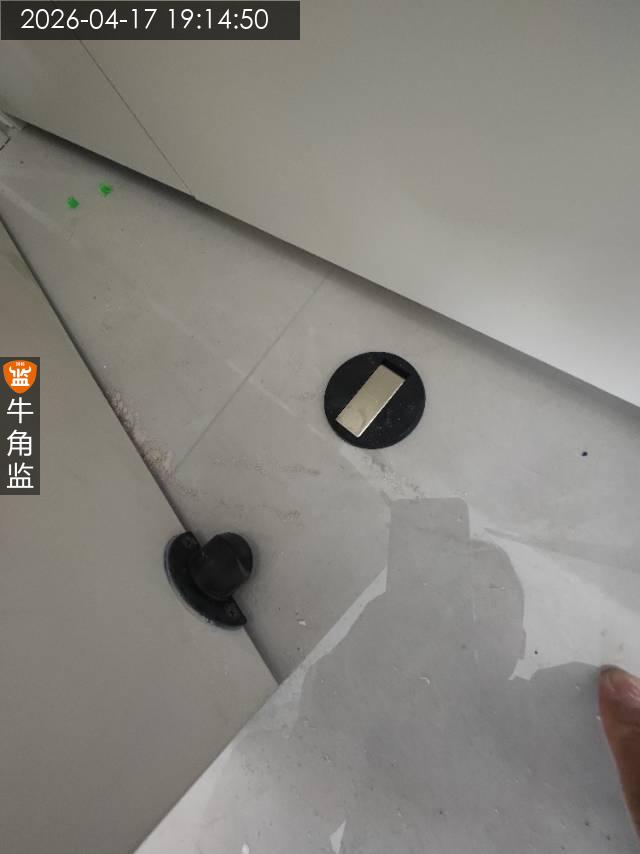

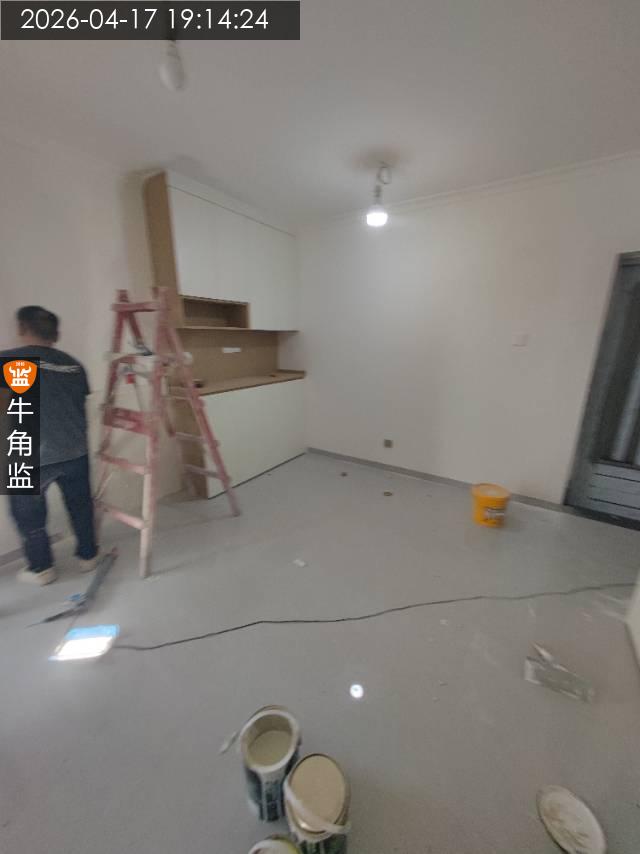

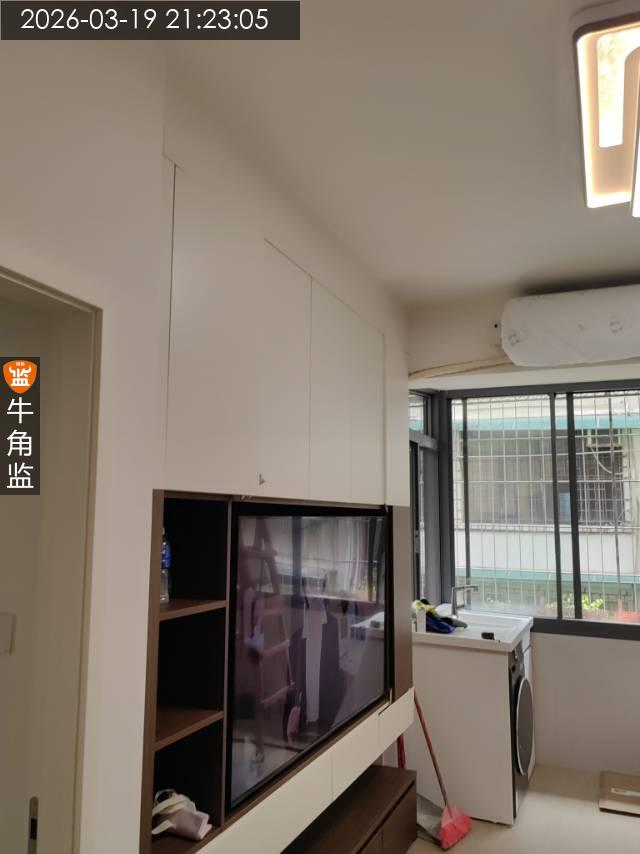

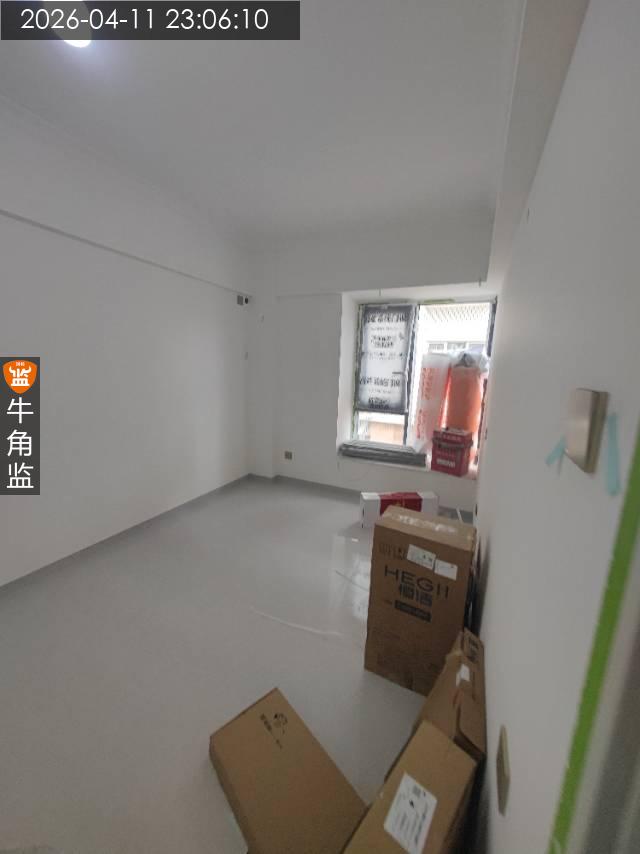

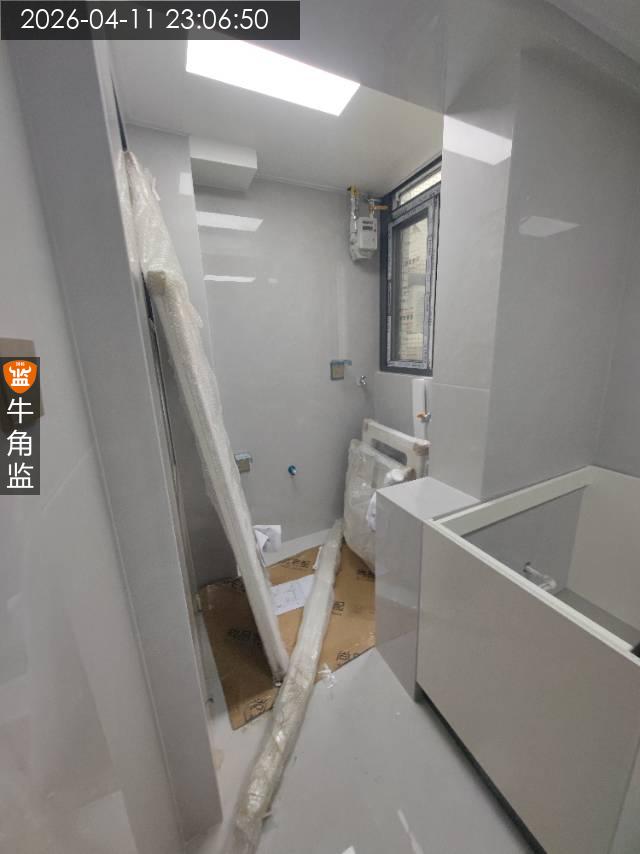

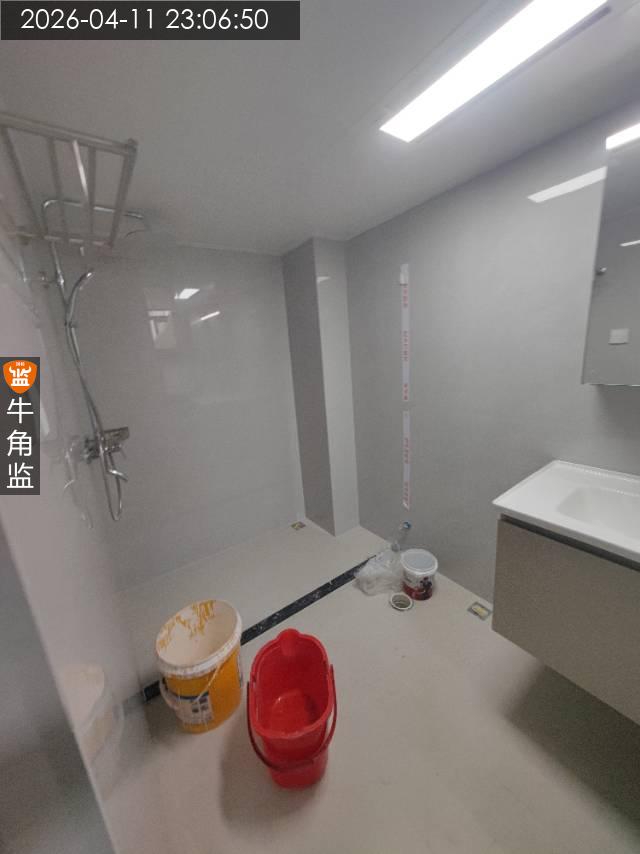

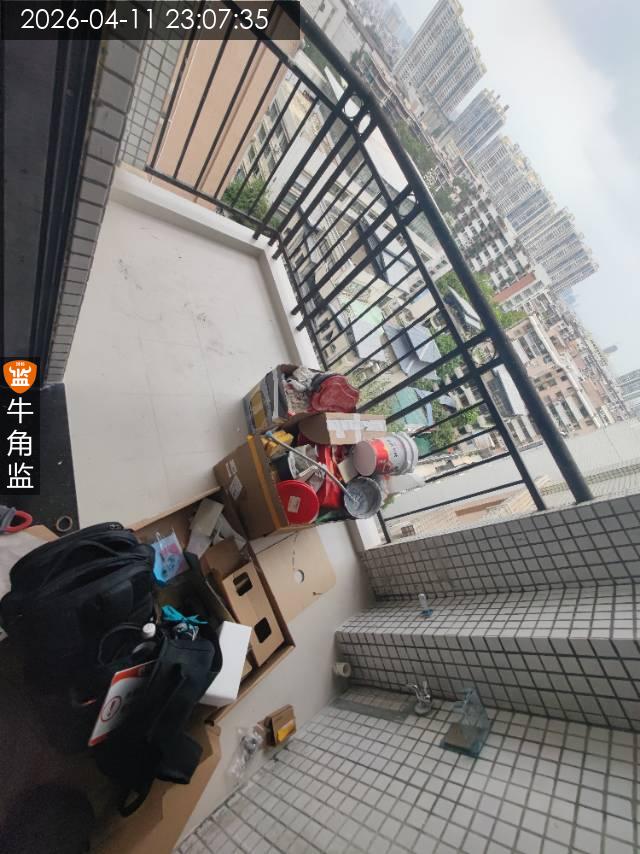

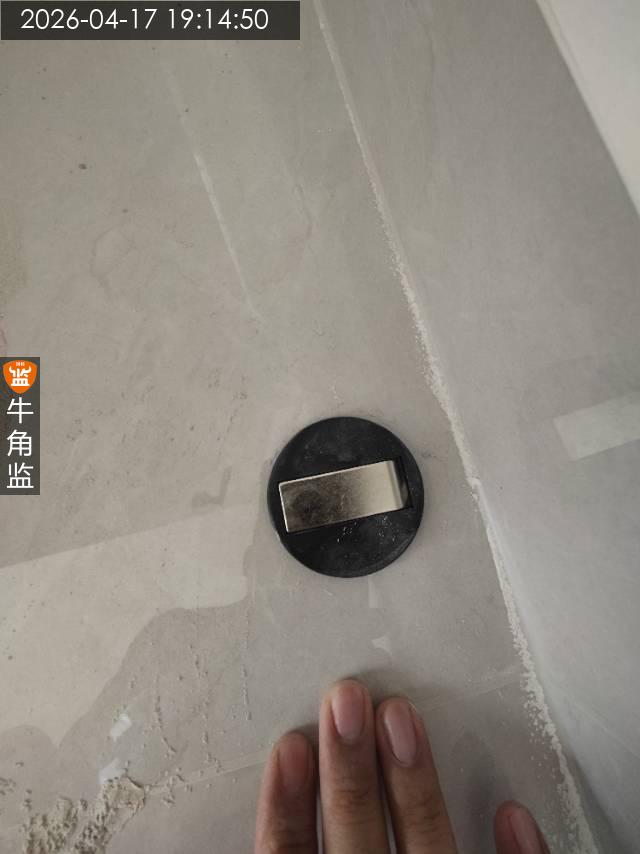

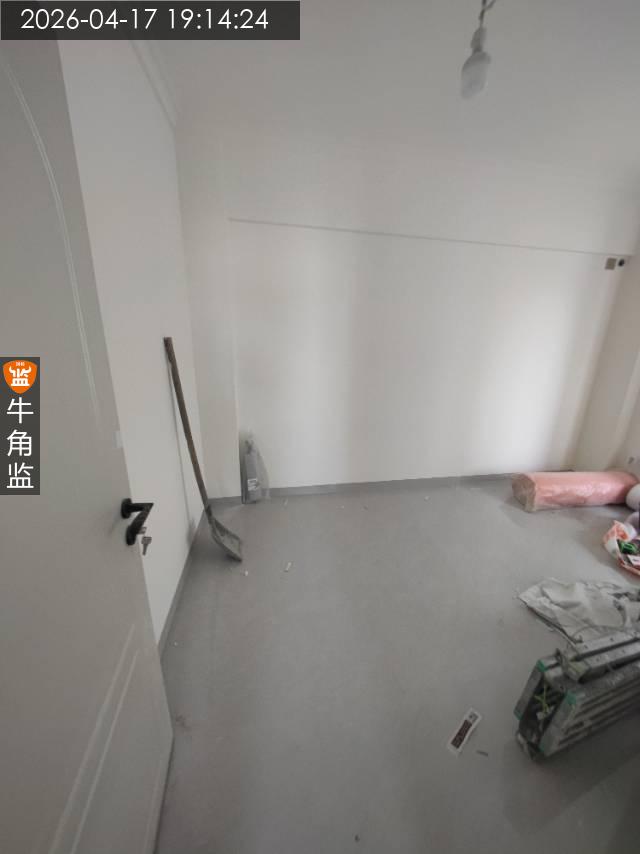

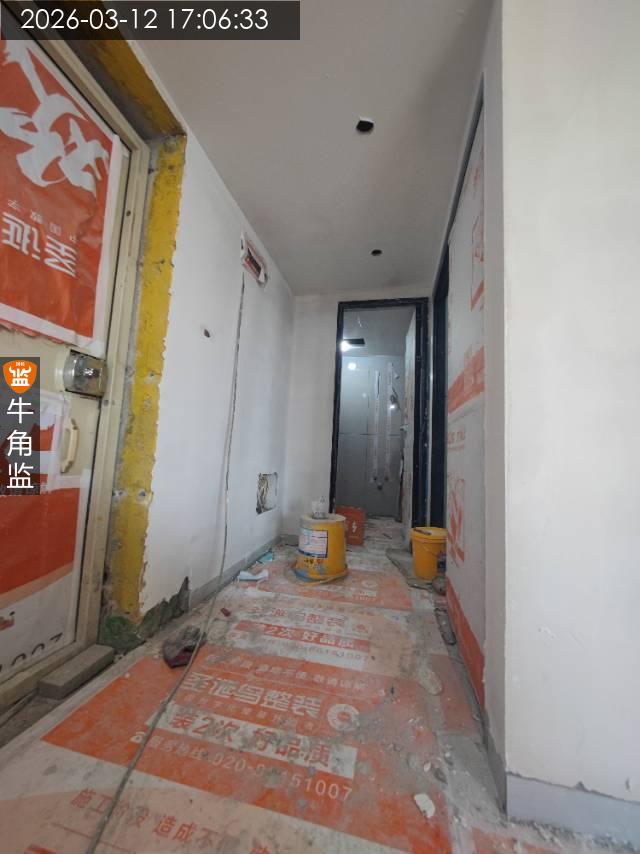

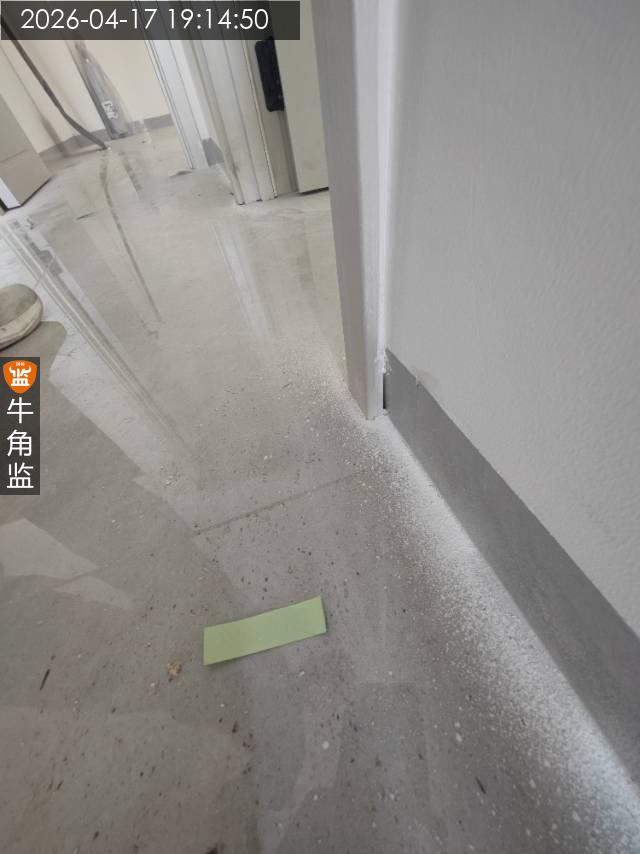

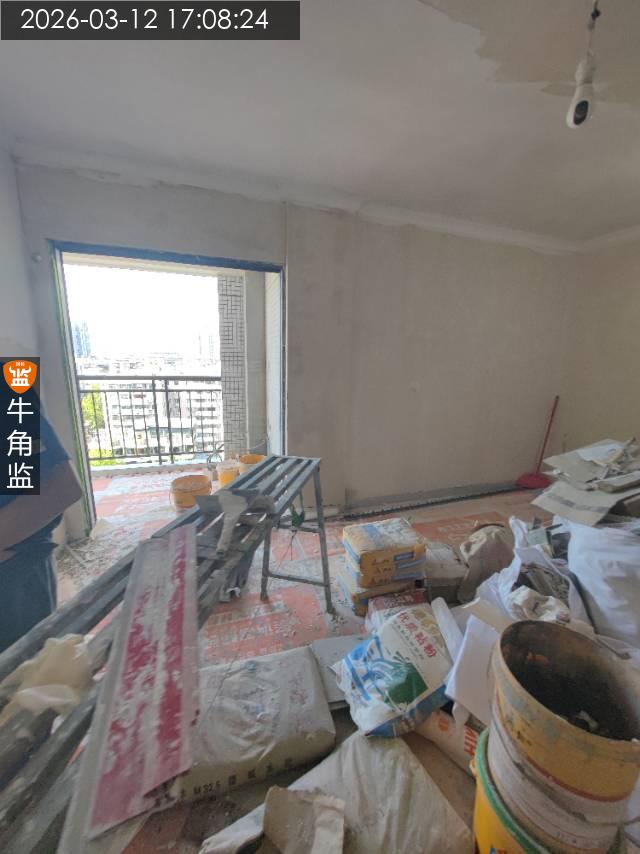

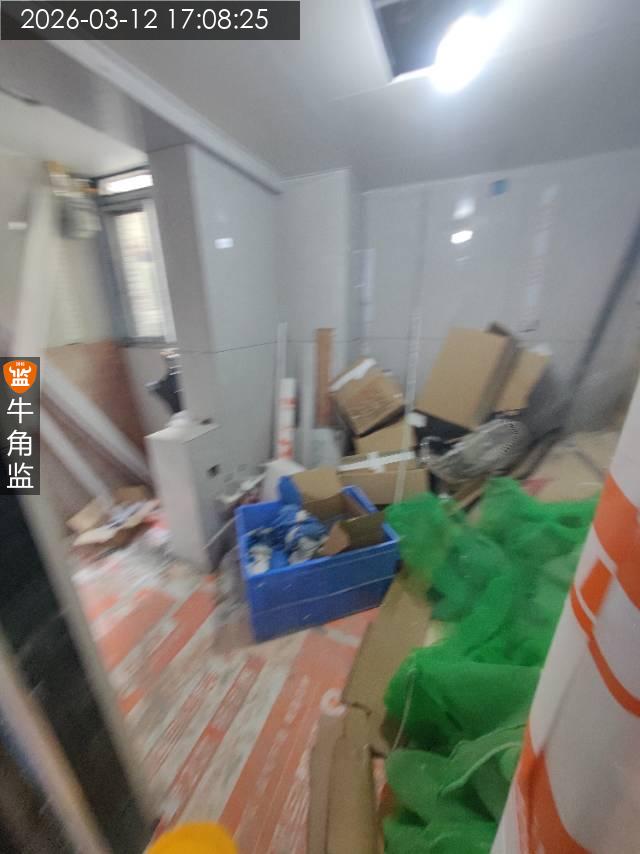

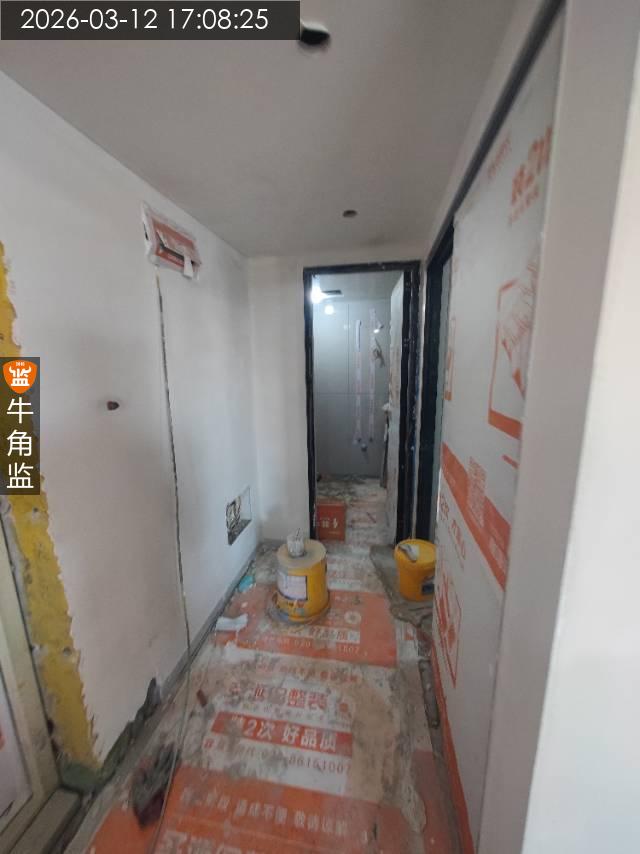

本次竣工检查 1,现场师傅在修补之前的墙面问题,有遗漏地方也对接师傅修补。 2,房门边,踢脚线缝隙,现场已经对接处理。 3,阳台栏杆下方缝隙可以打胶或者填缝收口。 4,大门上方墙面破损的位置已经对接师傅修补。 建议 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。

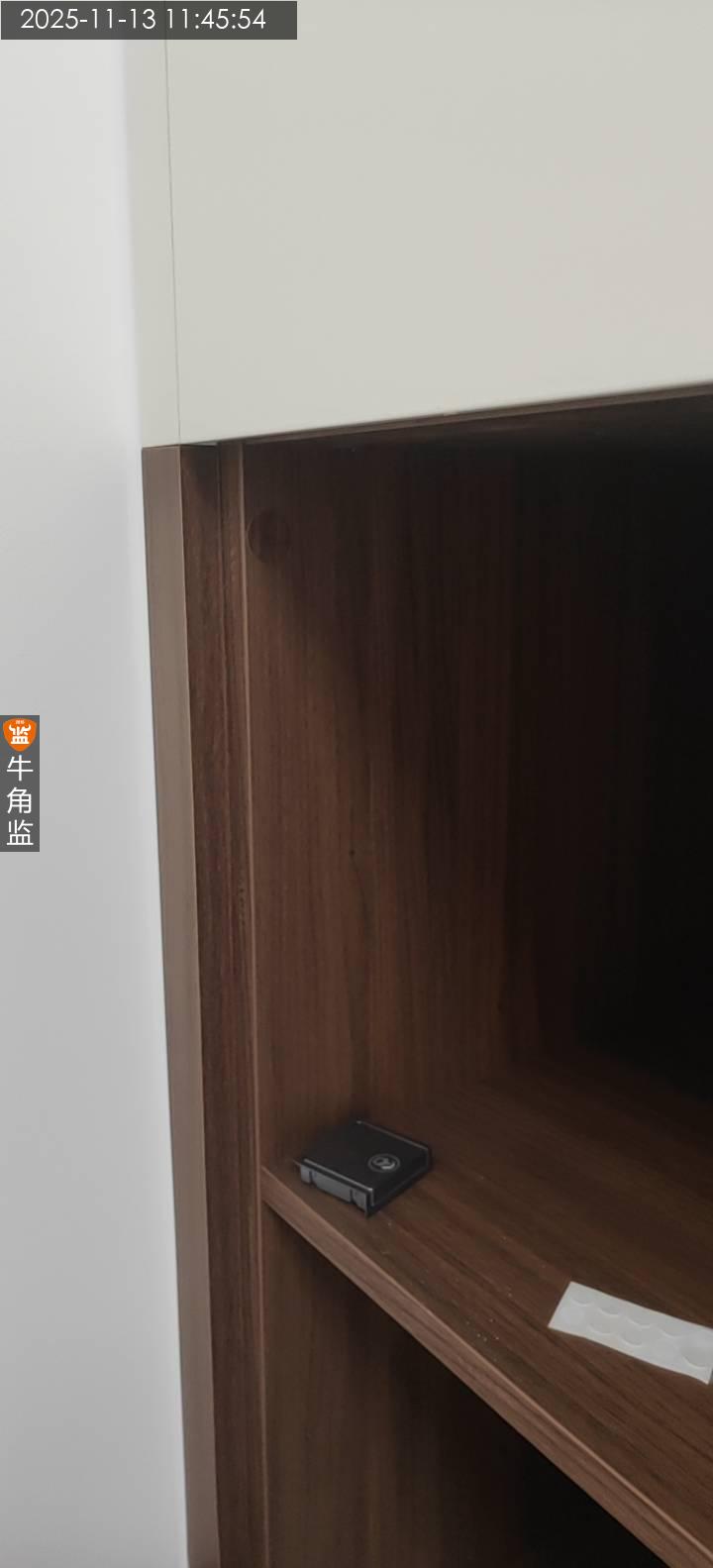

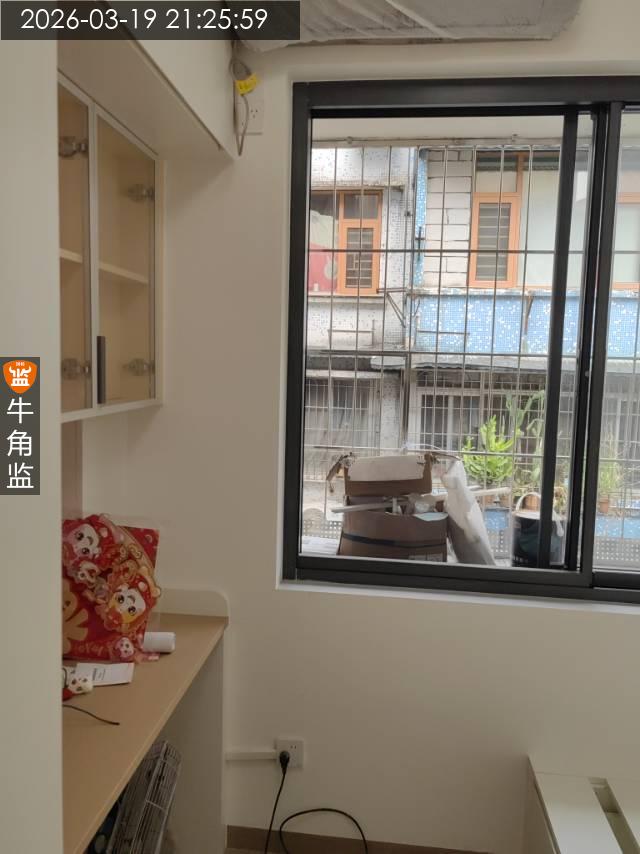

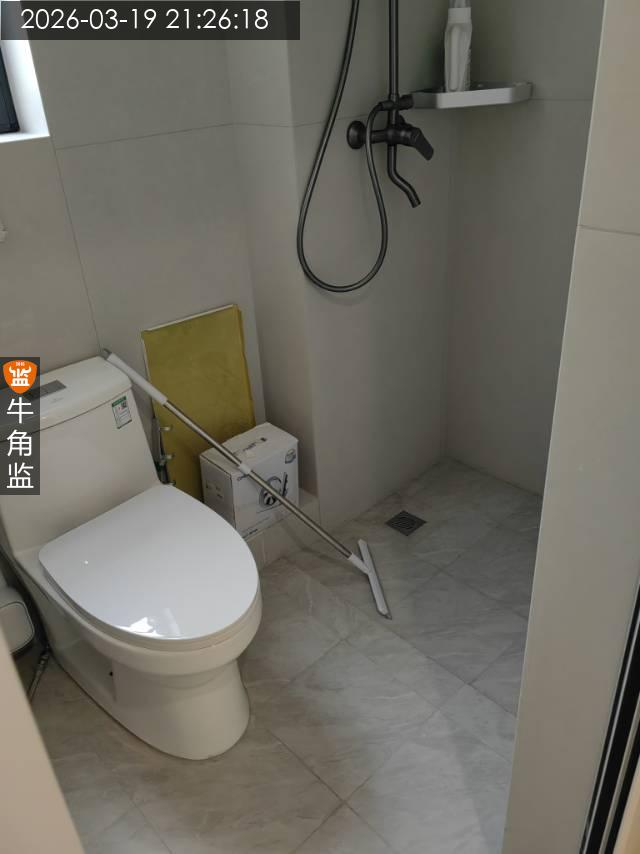

2026-04-17

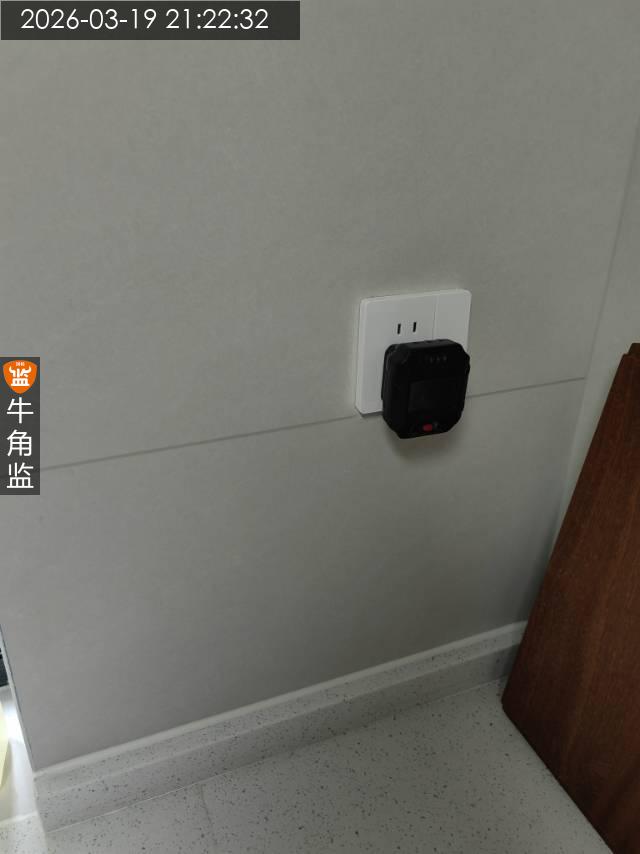

荔湾区彭********7929
设 计 师:未知
施工队长:温工
工地面积:68.00㎡
装修总价:0.00
本次评价:B
本次评语:

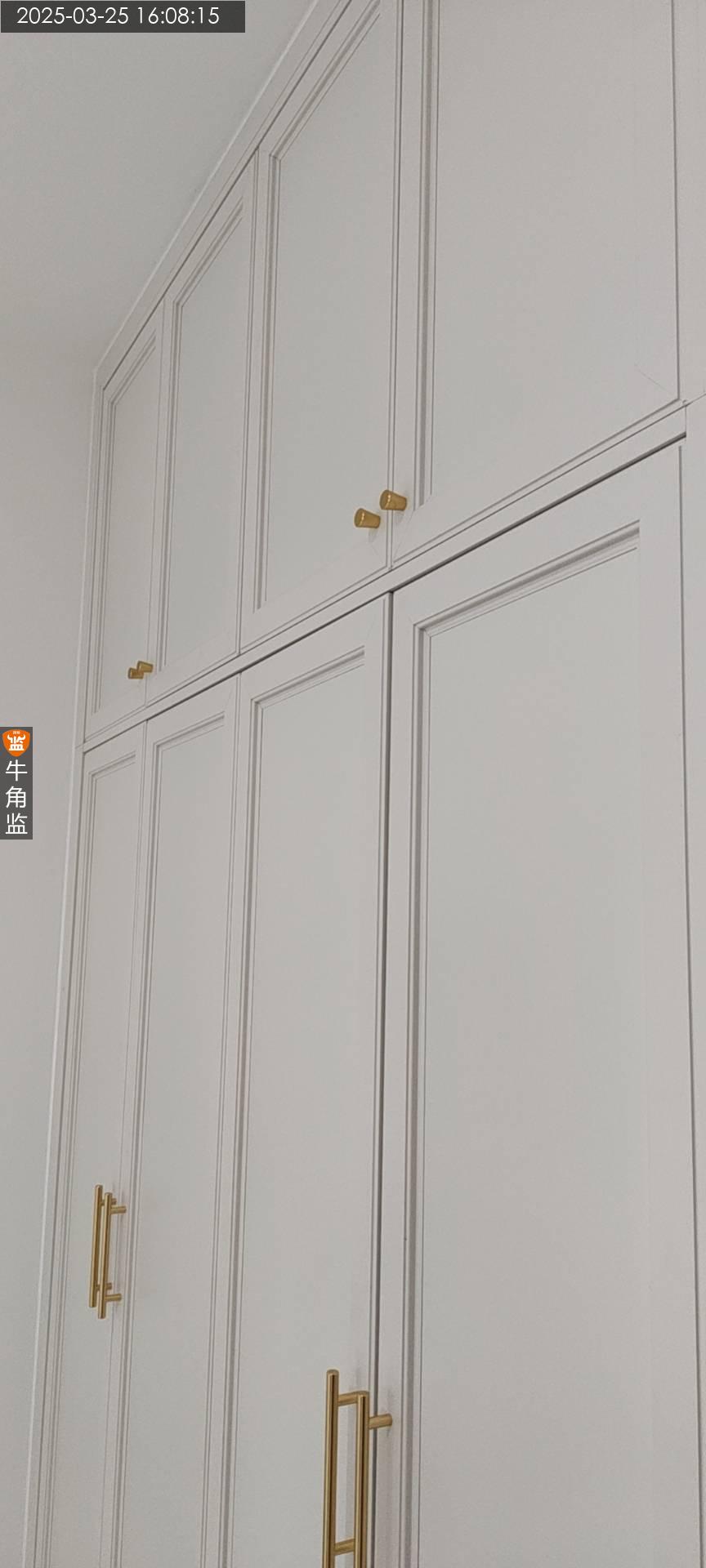

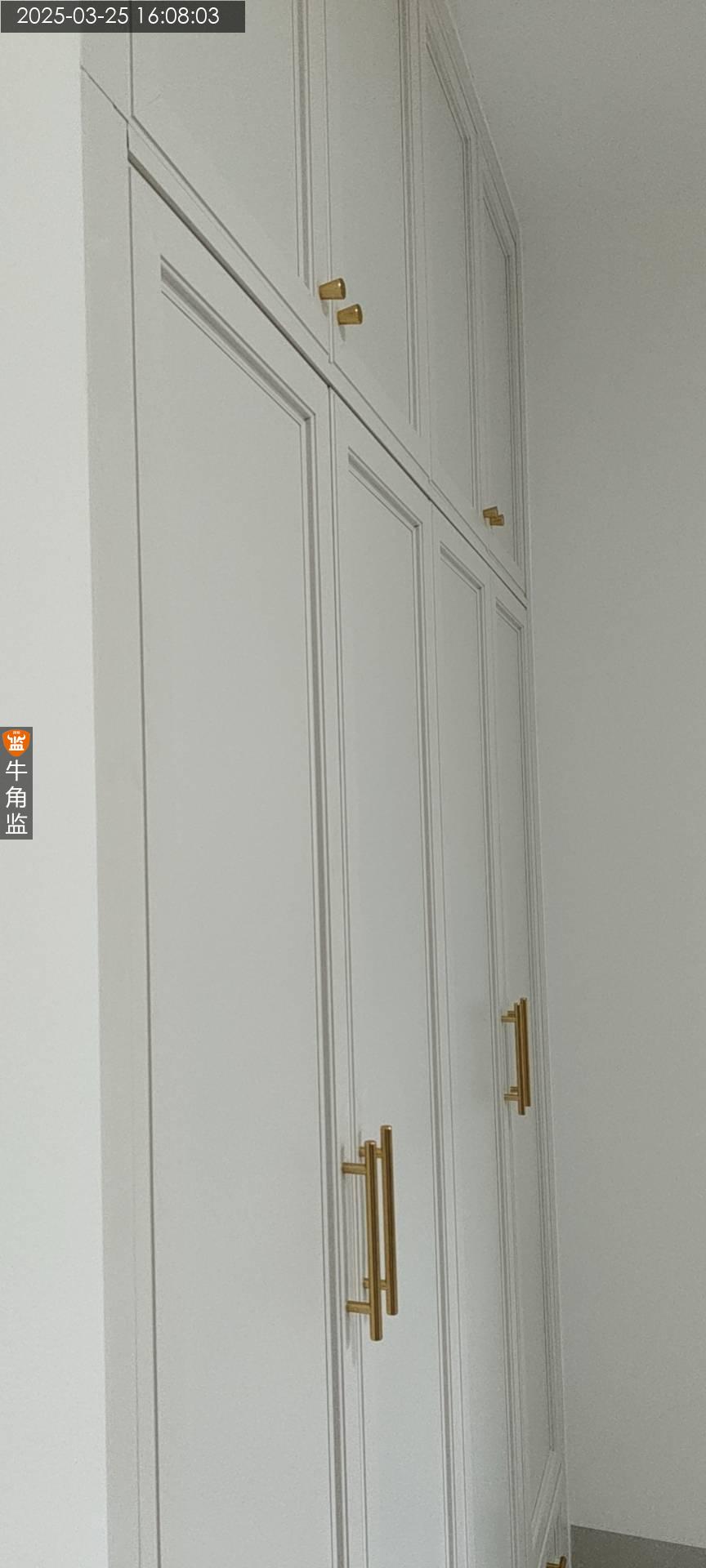

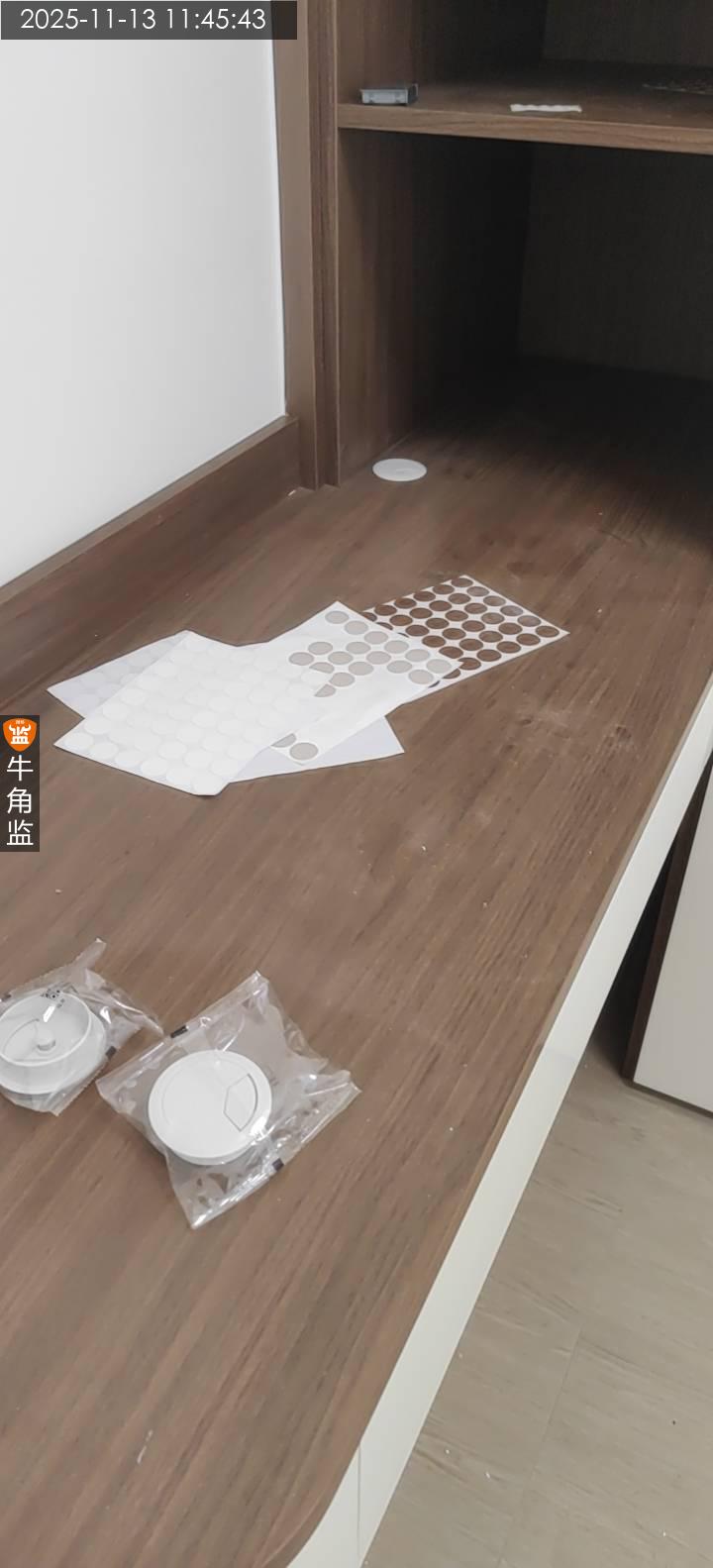

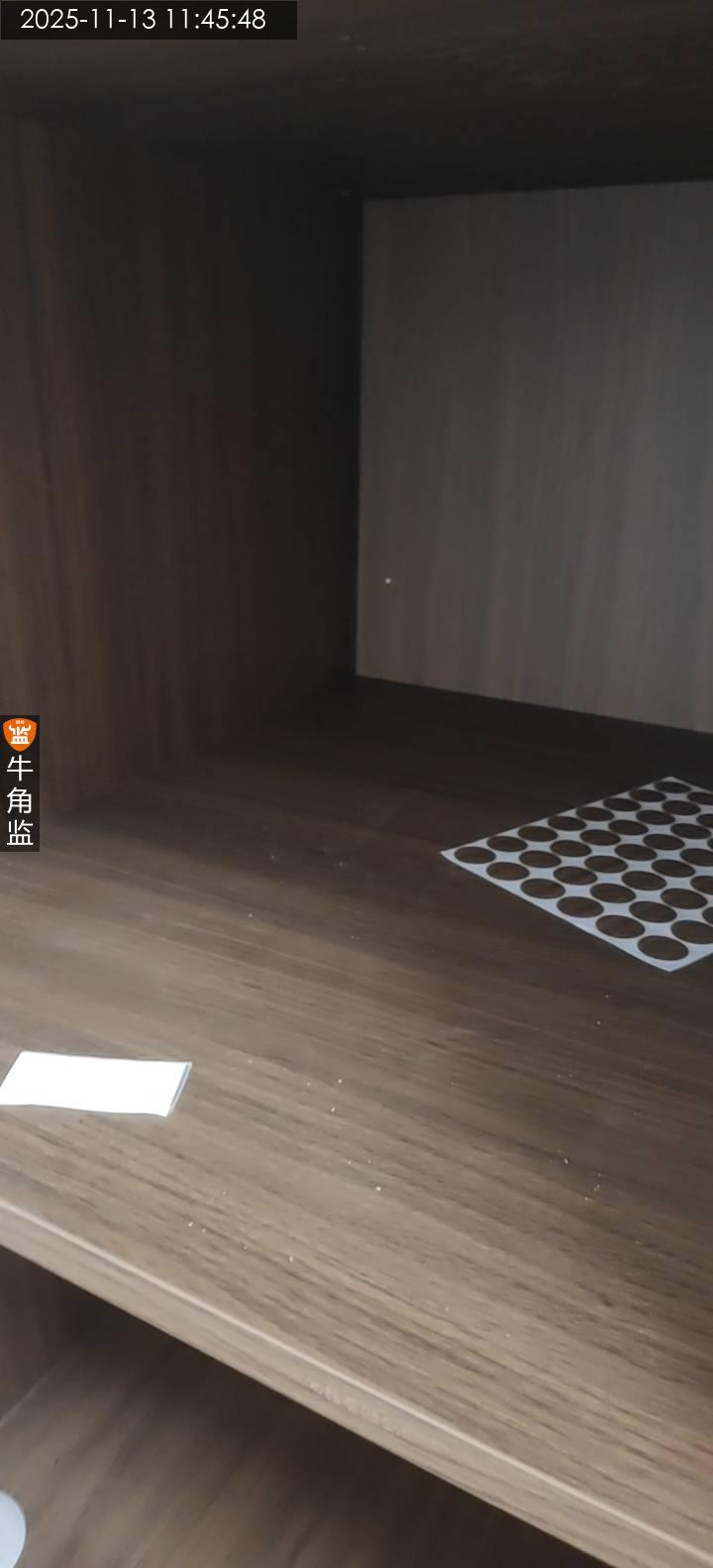

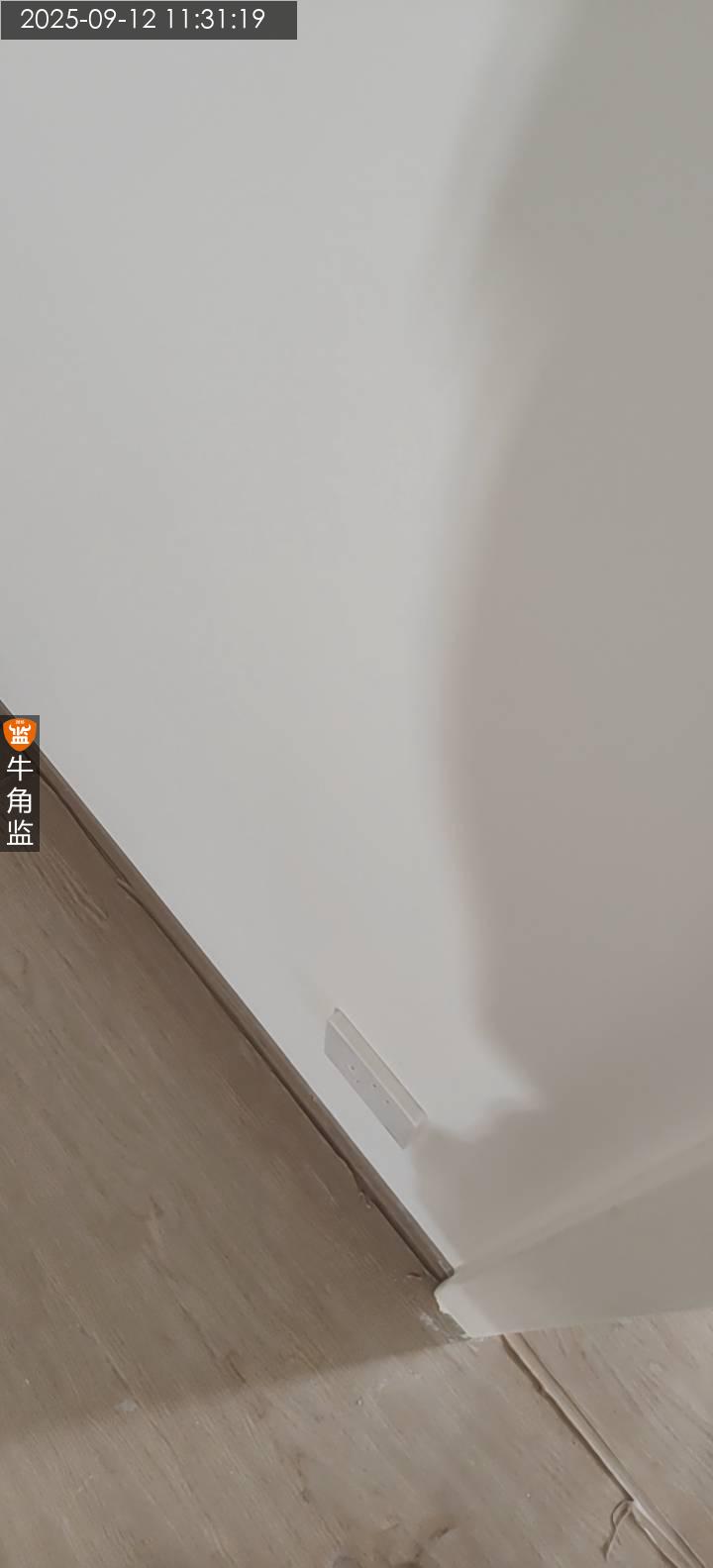

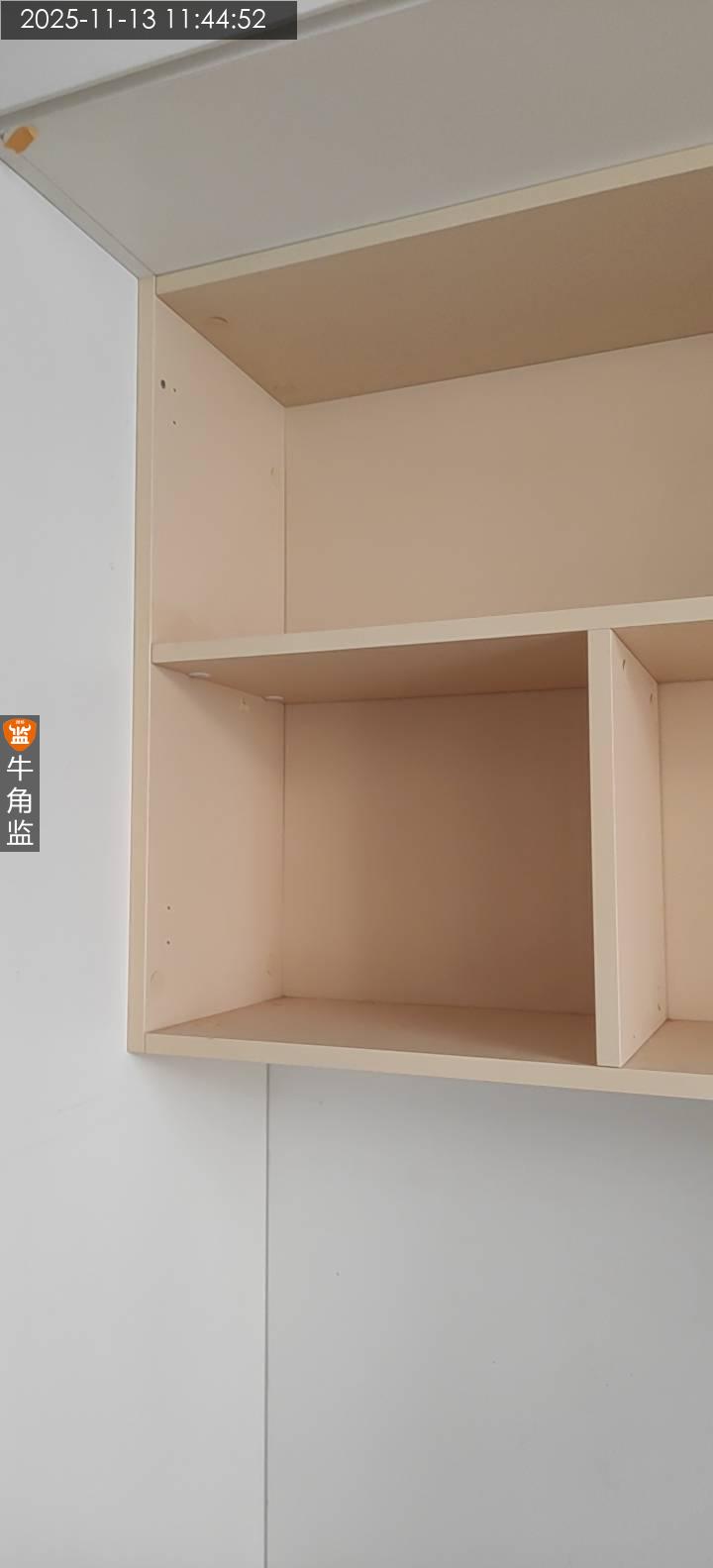

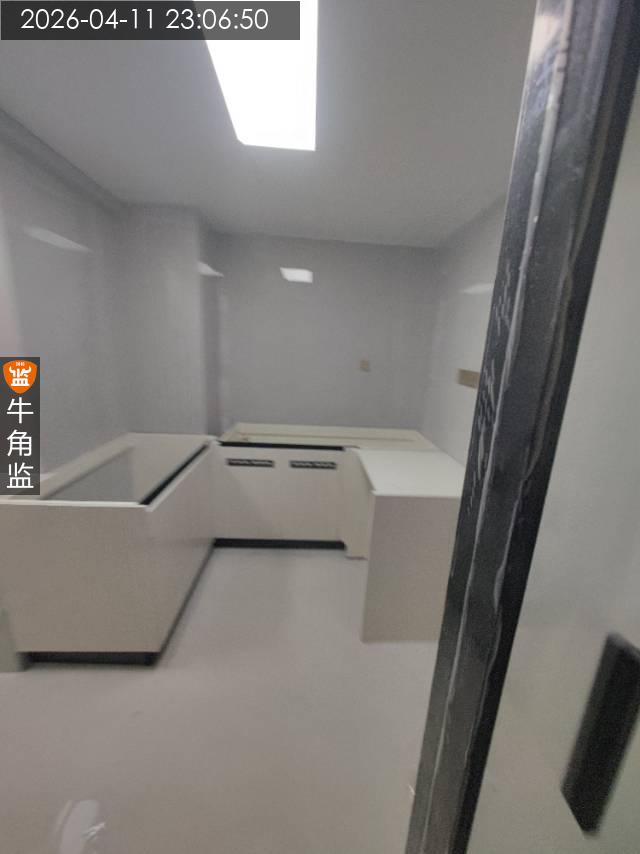

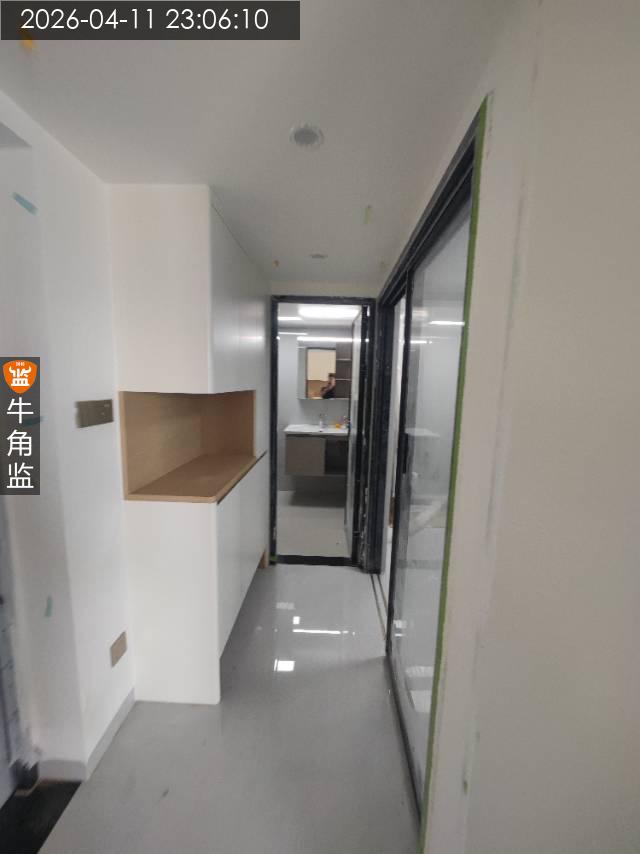

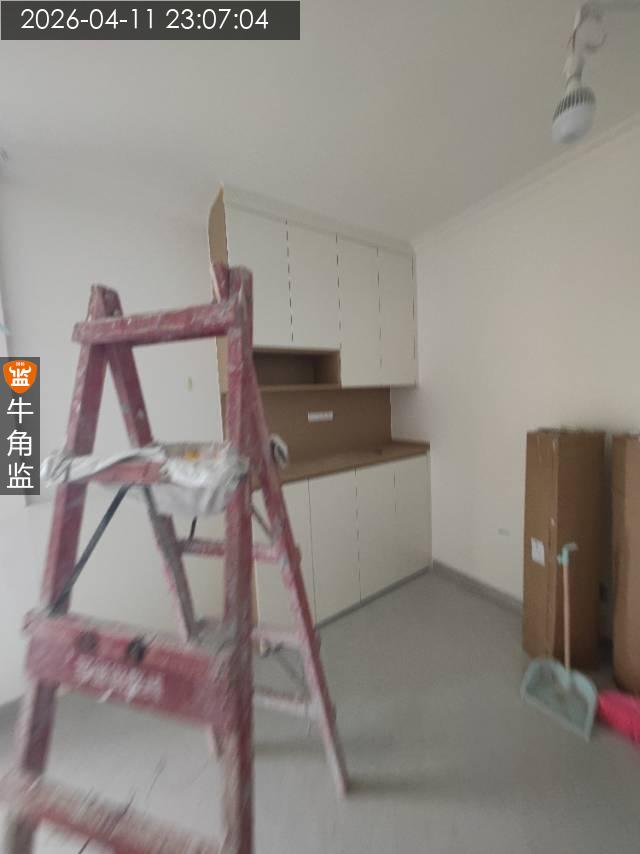

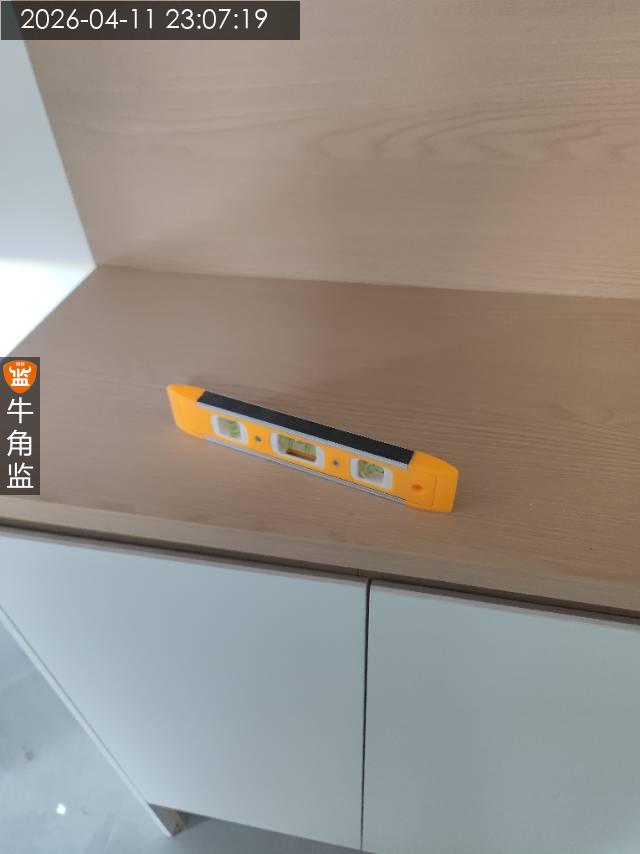

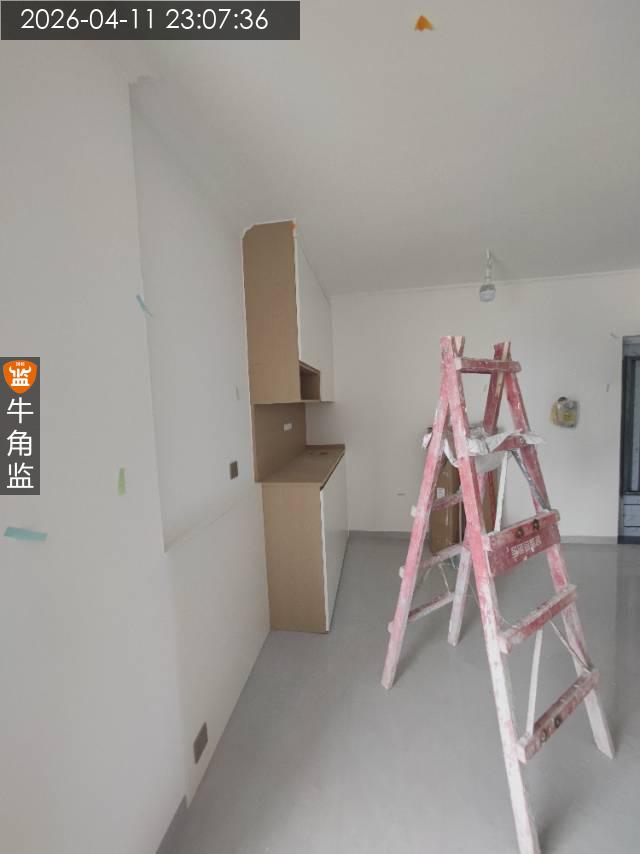

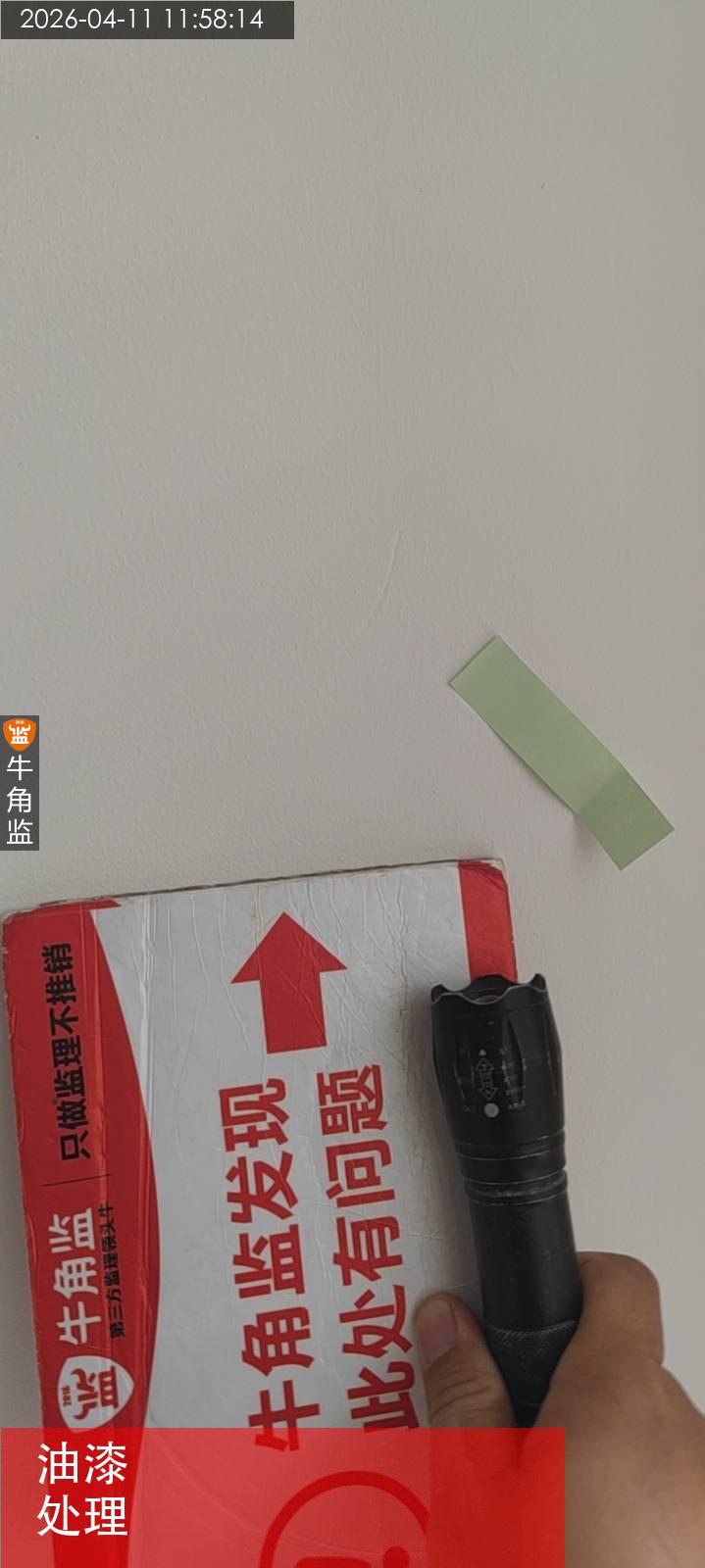

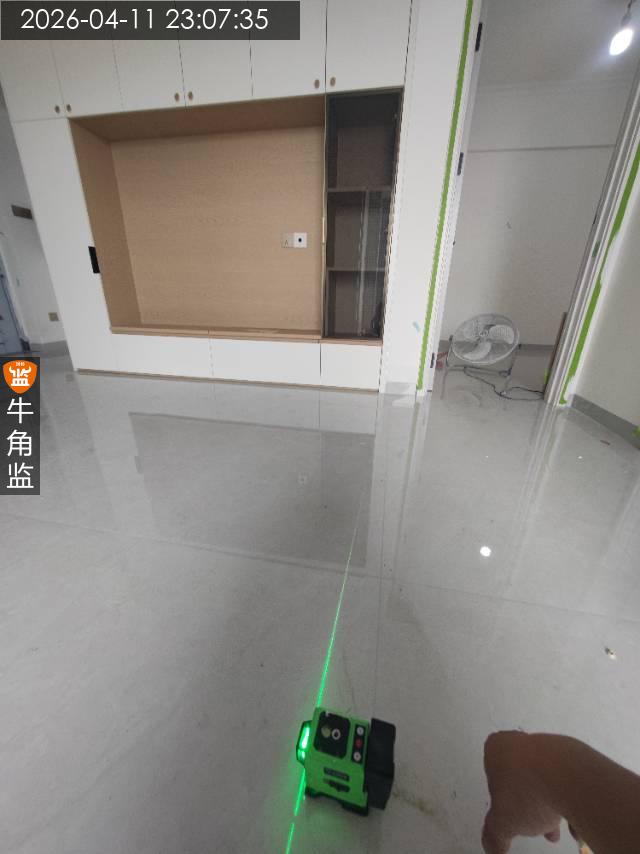

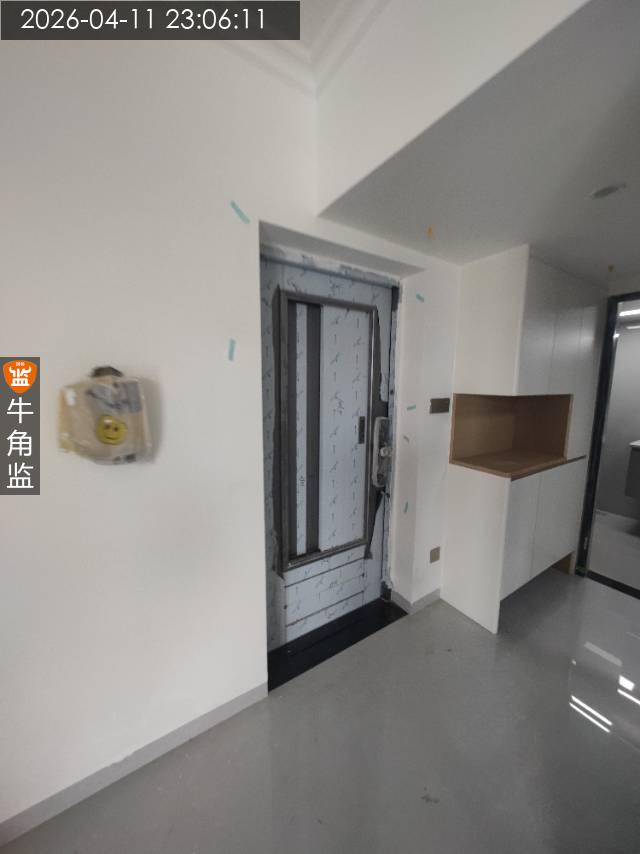

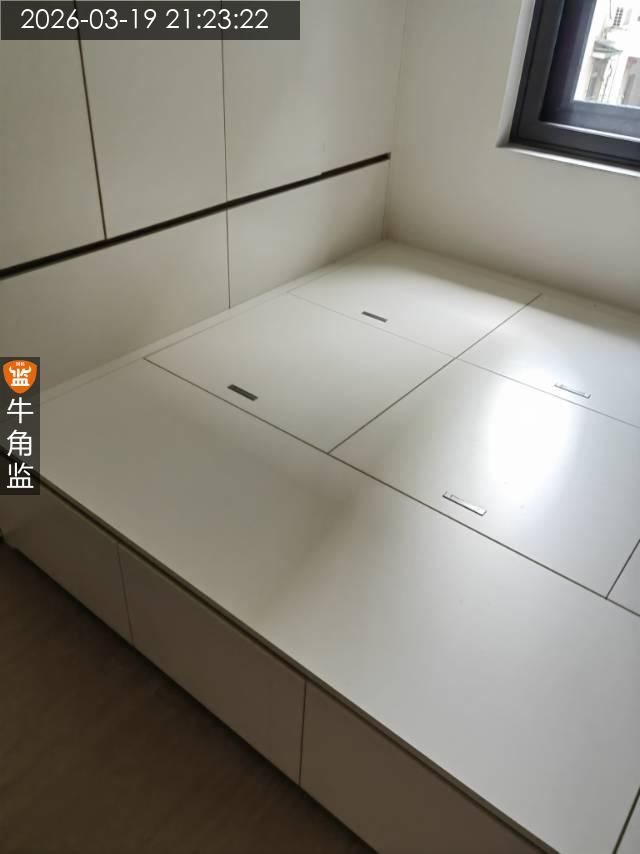

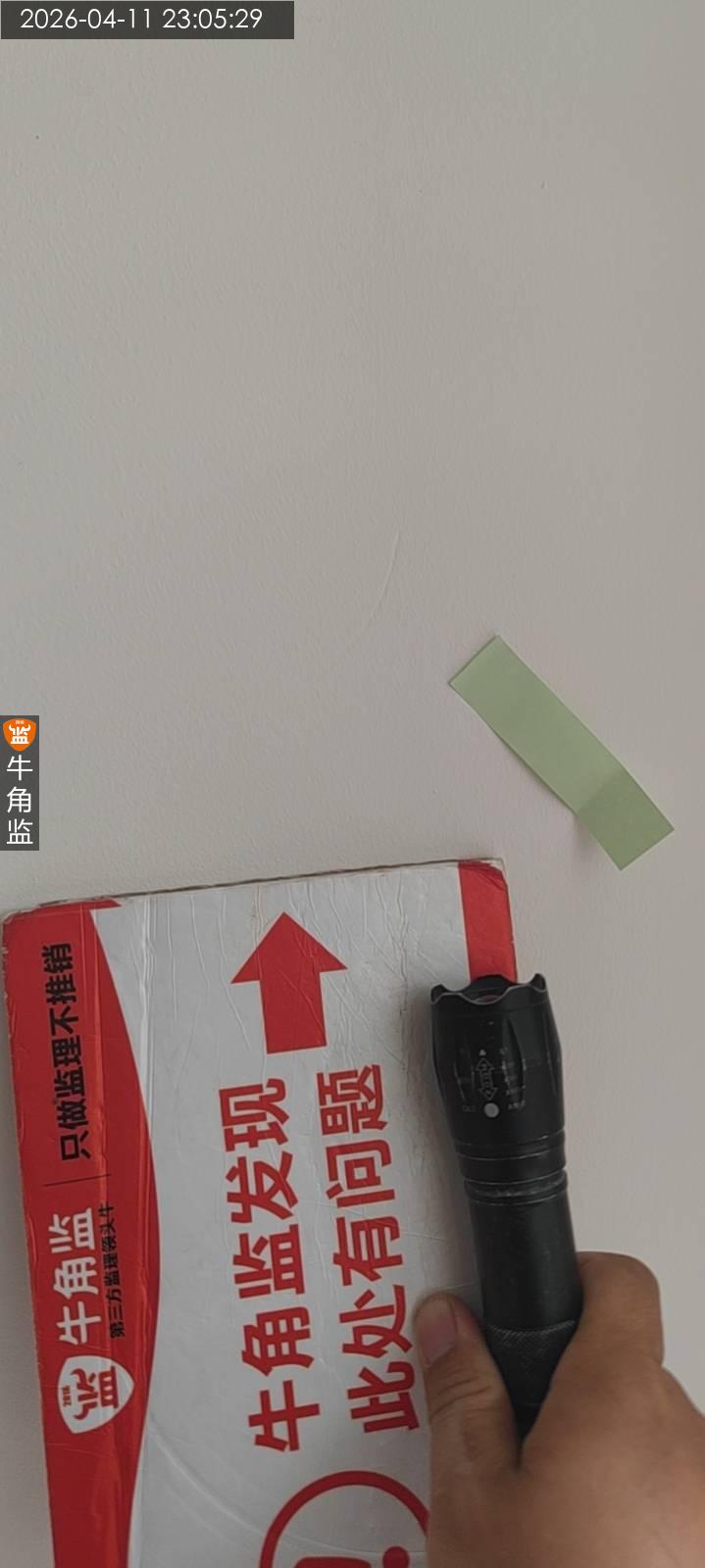

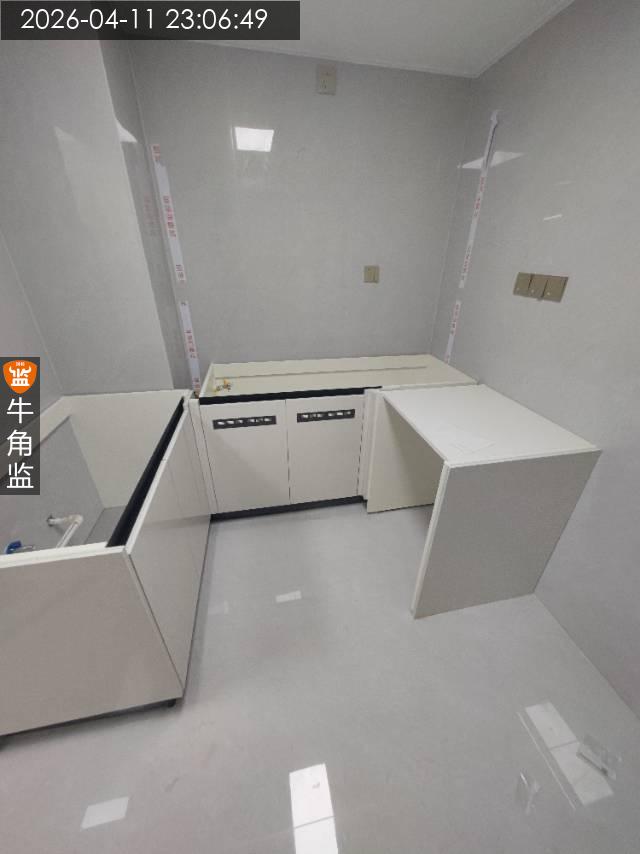

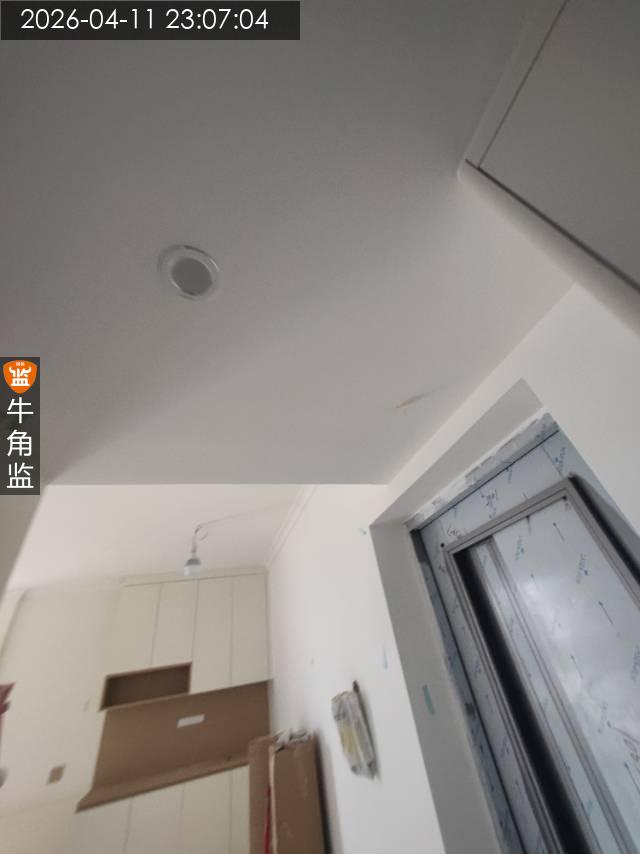

本次竣工检查 1,检查柜子安装平整度垂直度收口正常,柜门预留缝隙开关正常。 2,墙面磕碰划痕需要油漆修补。(已标记) 建议 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
2026-04-11
荔湾区彭********7929
设 计 师:未知
施工队长:温工
工地面积:68.00㎡
装修总价:0.00
本次评价:B
本次评语:

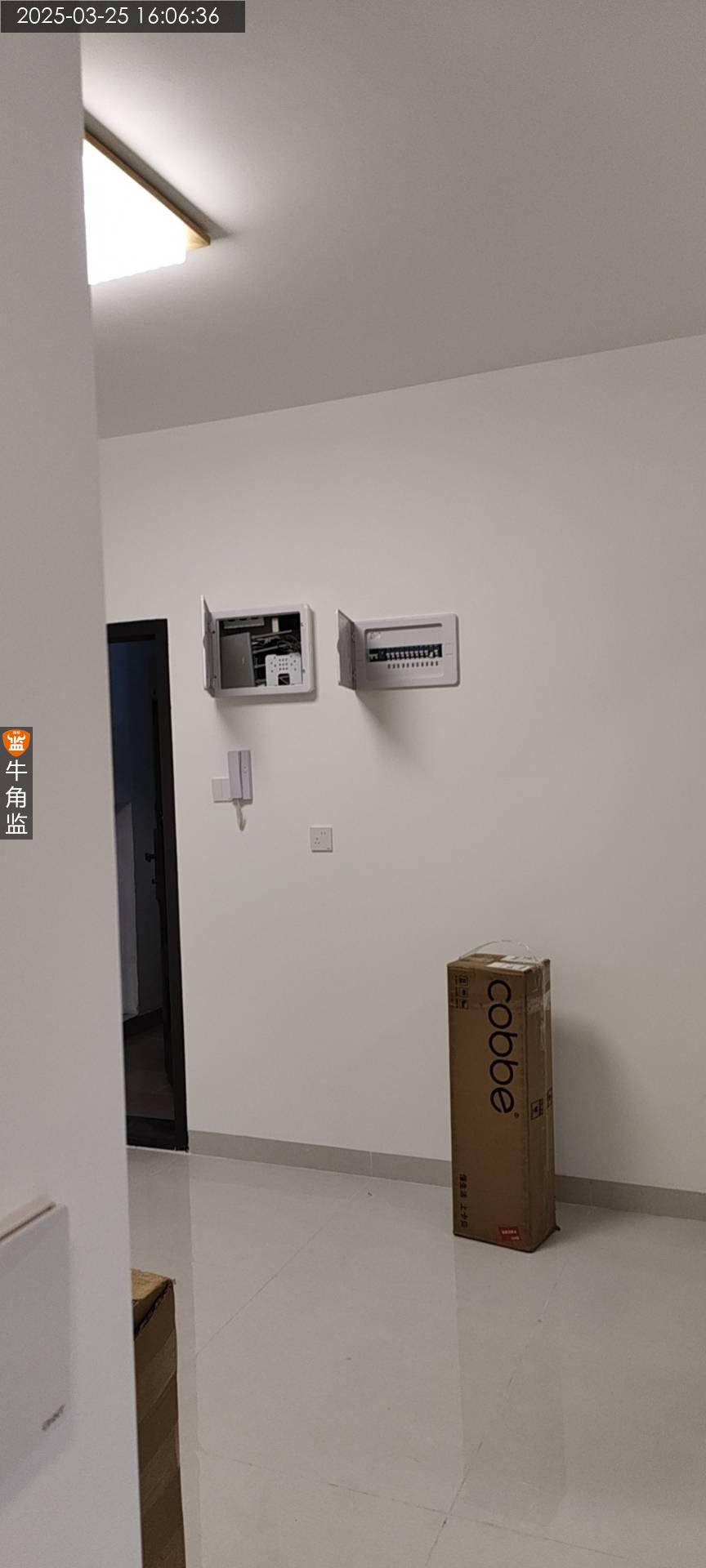

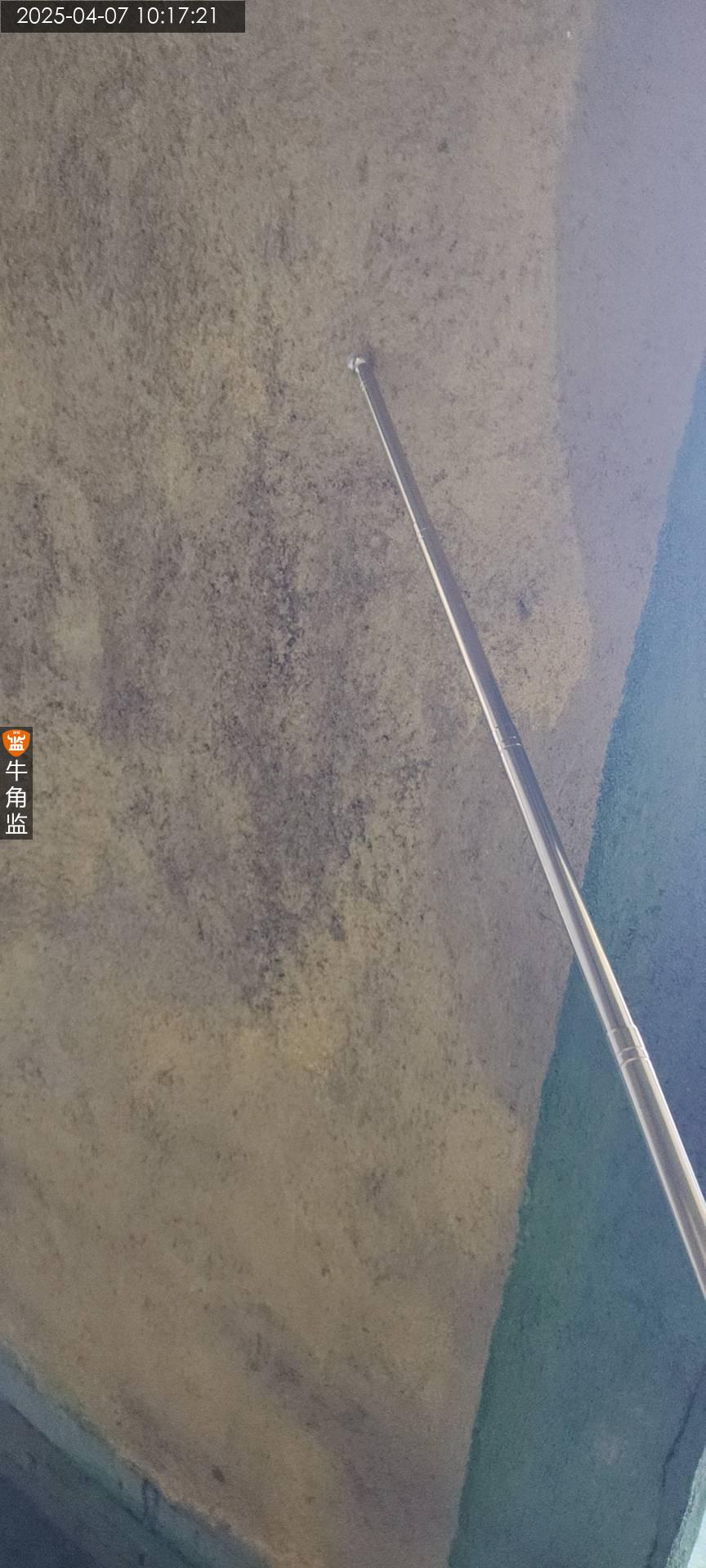

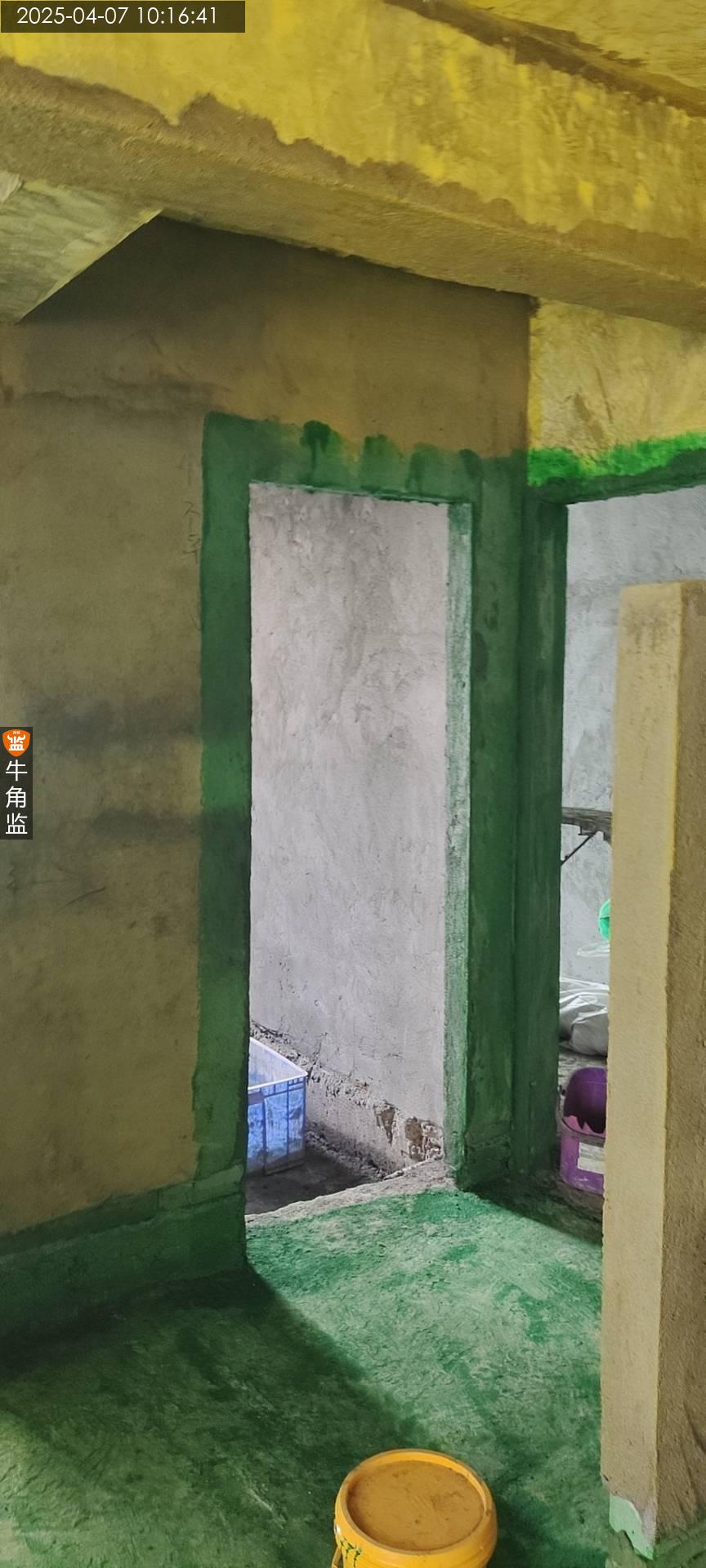

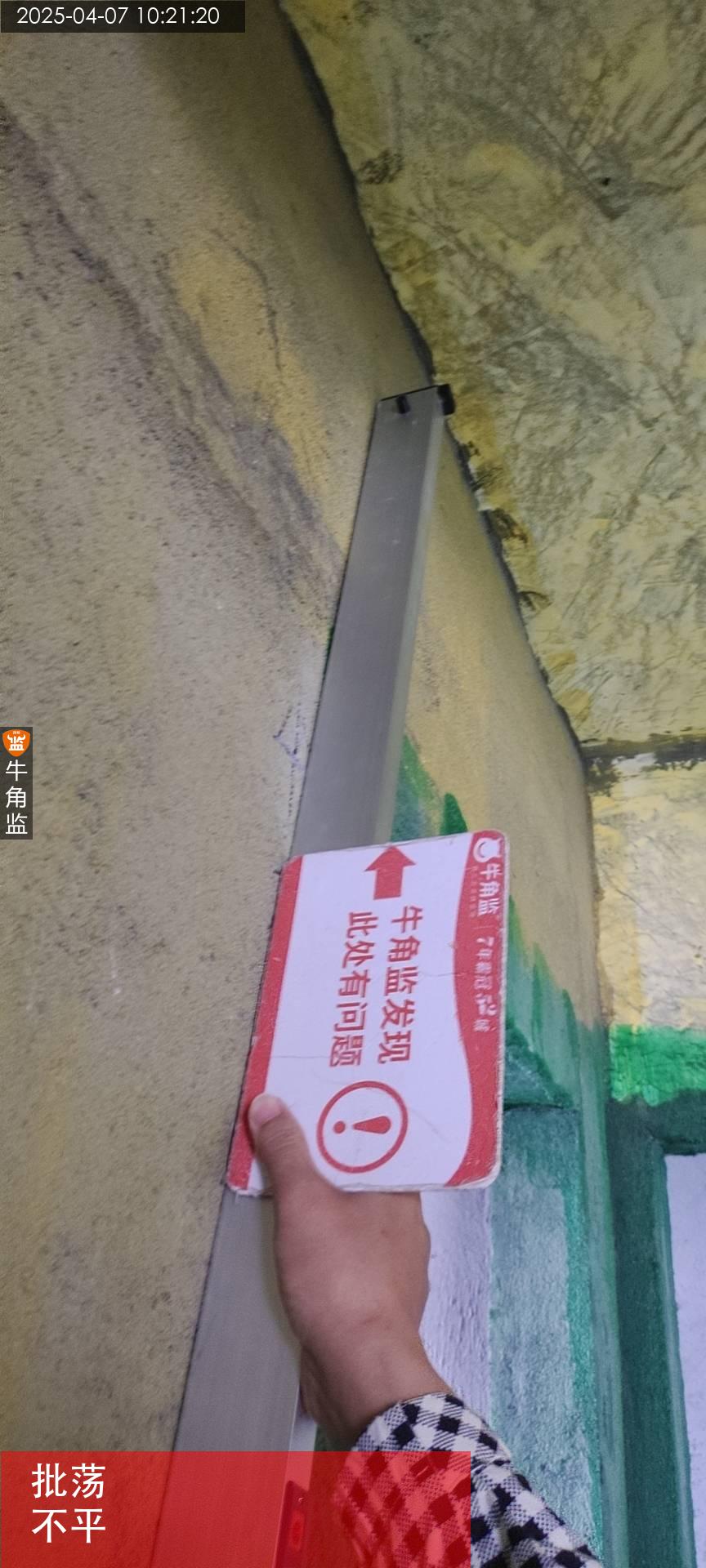

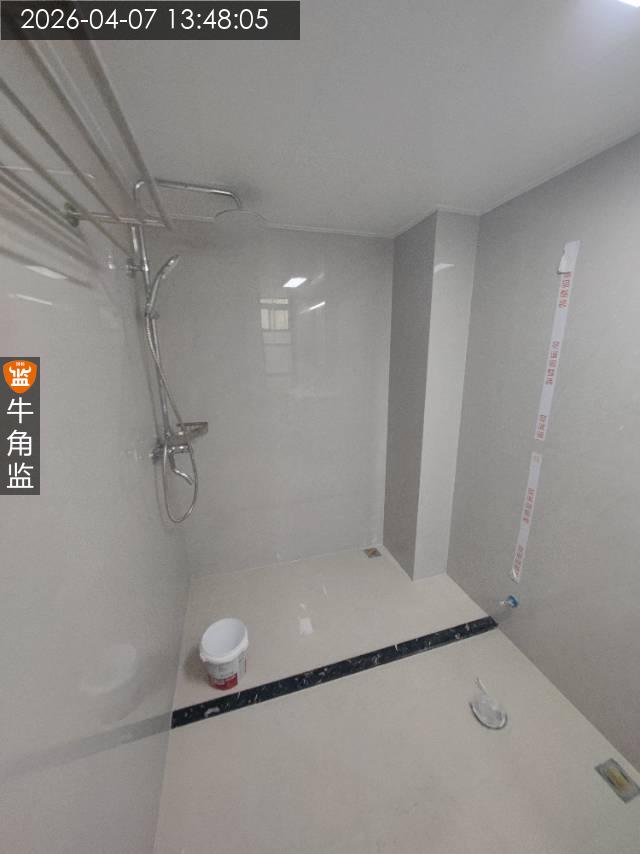

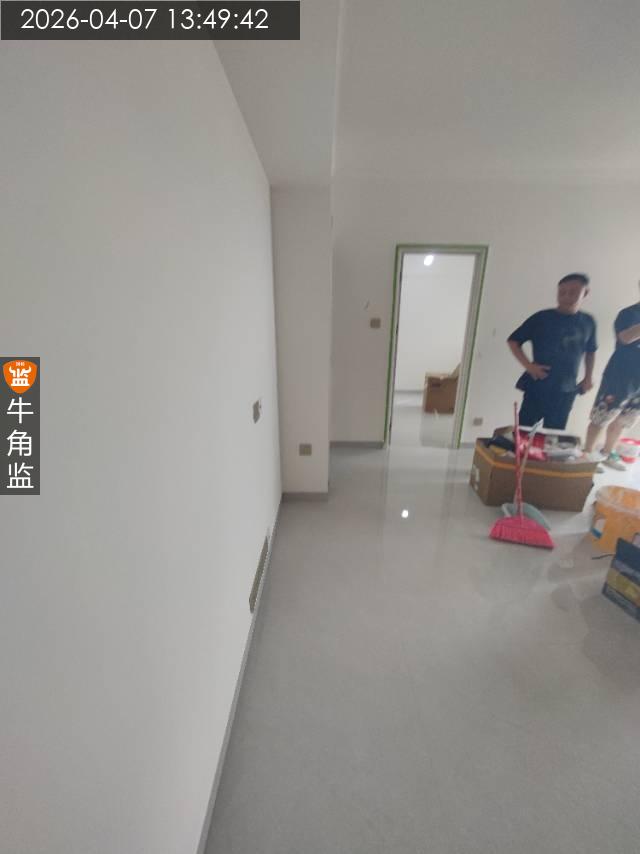

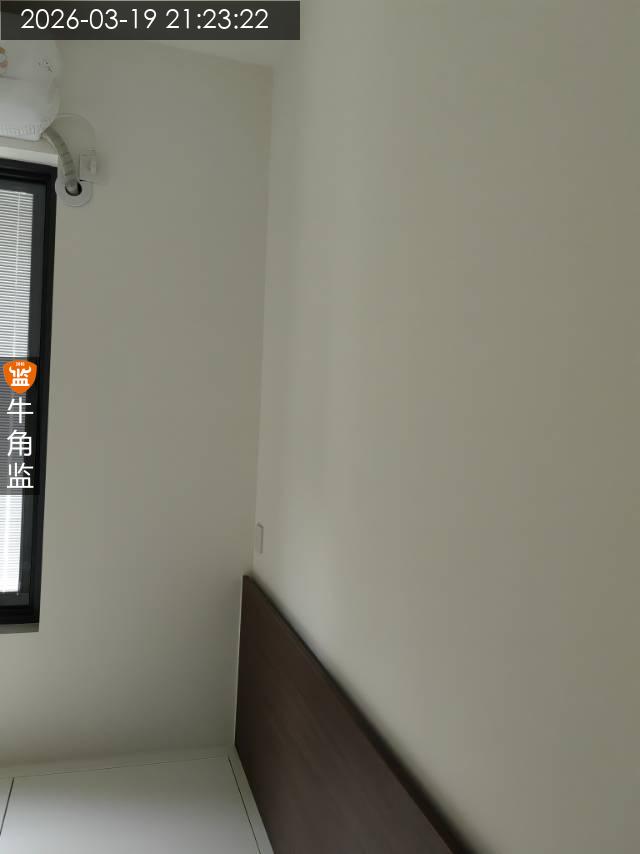

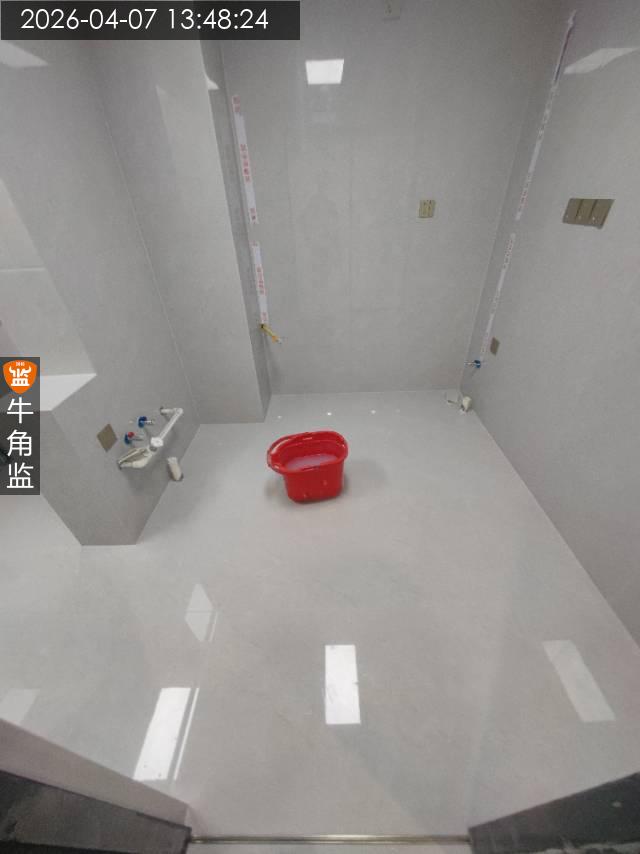

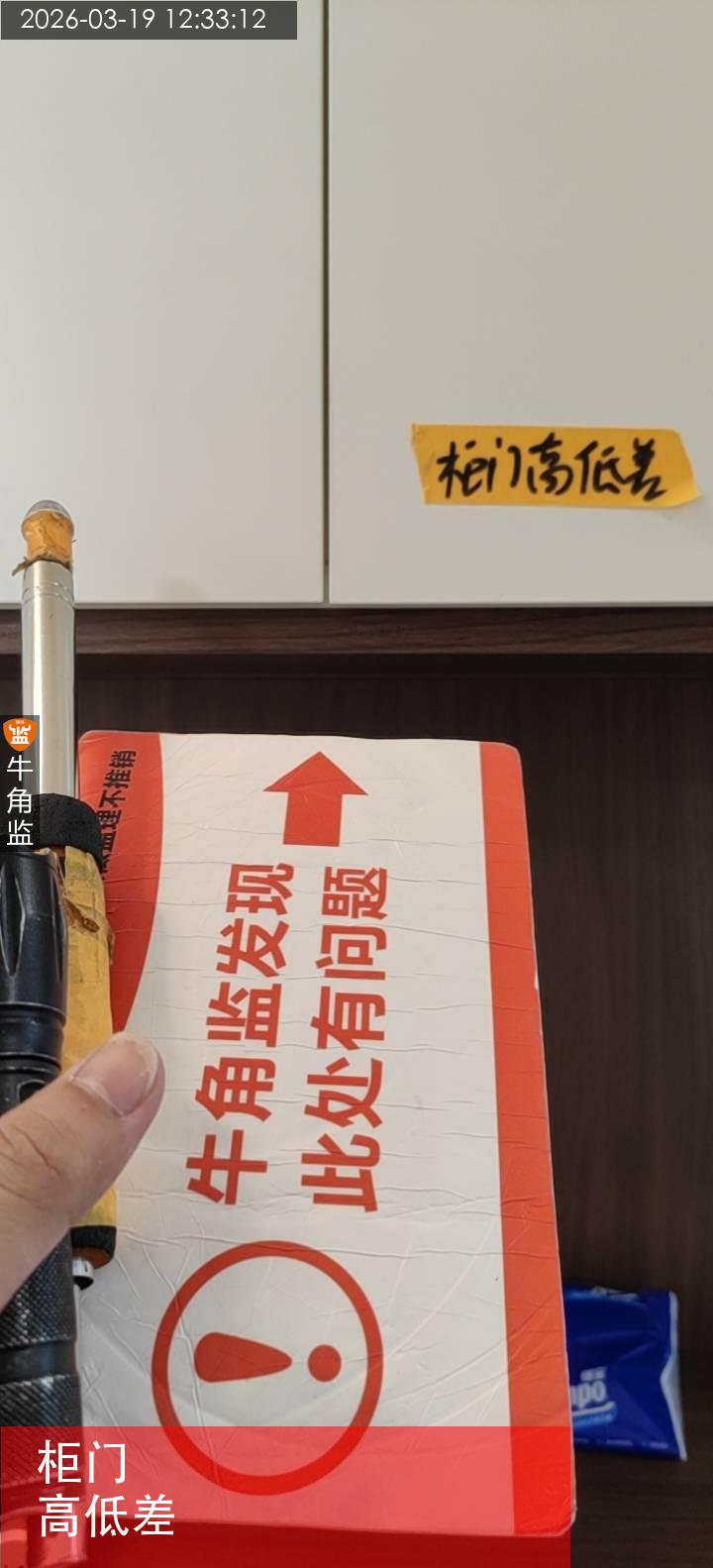

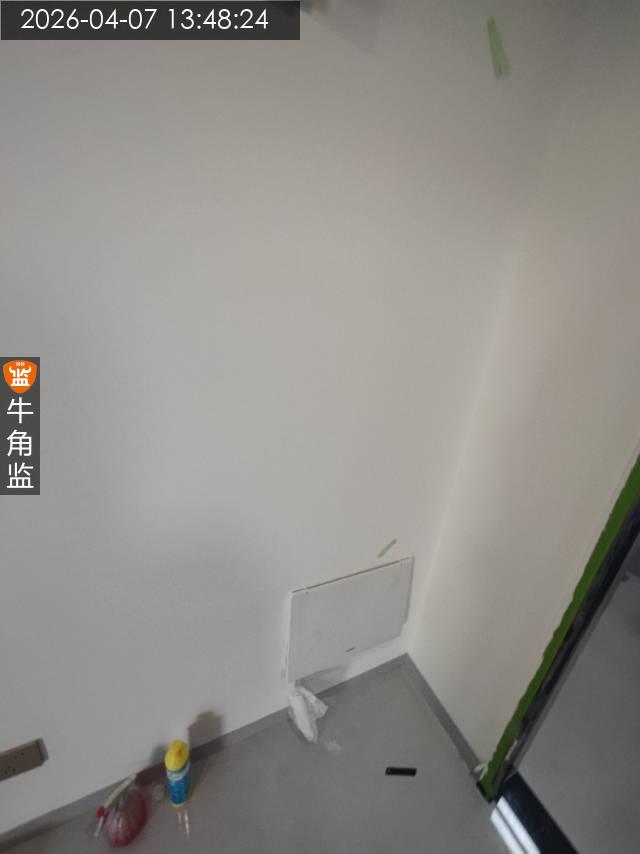

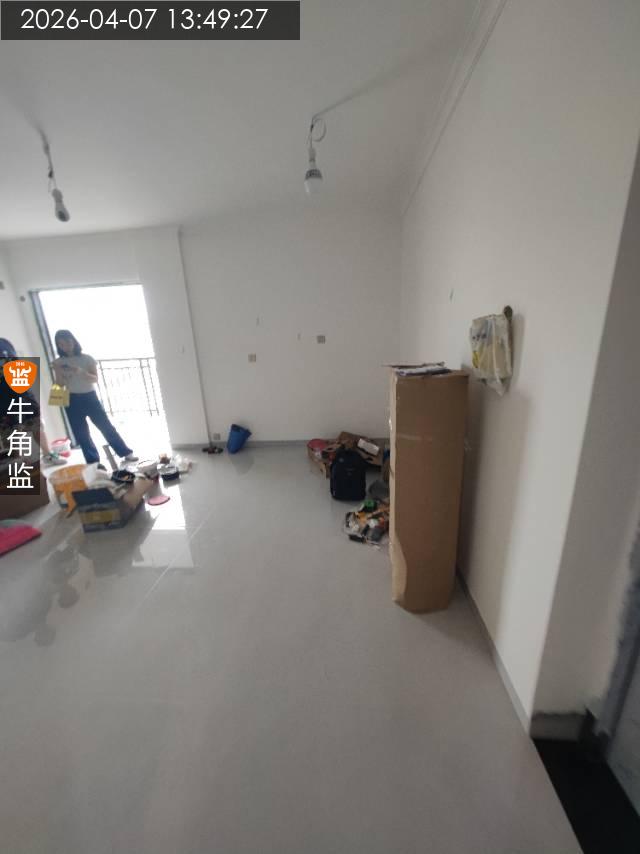

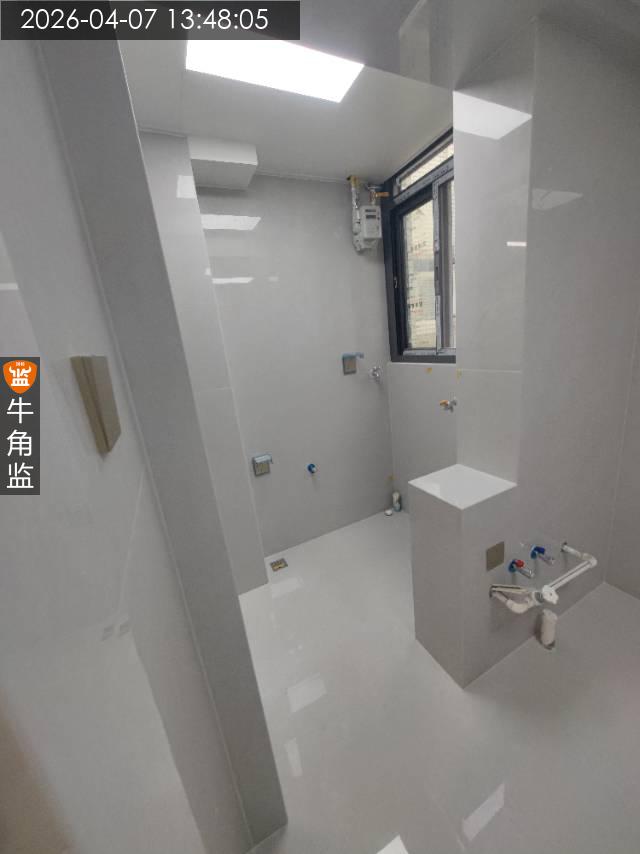

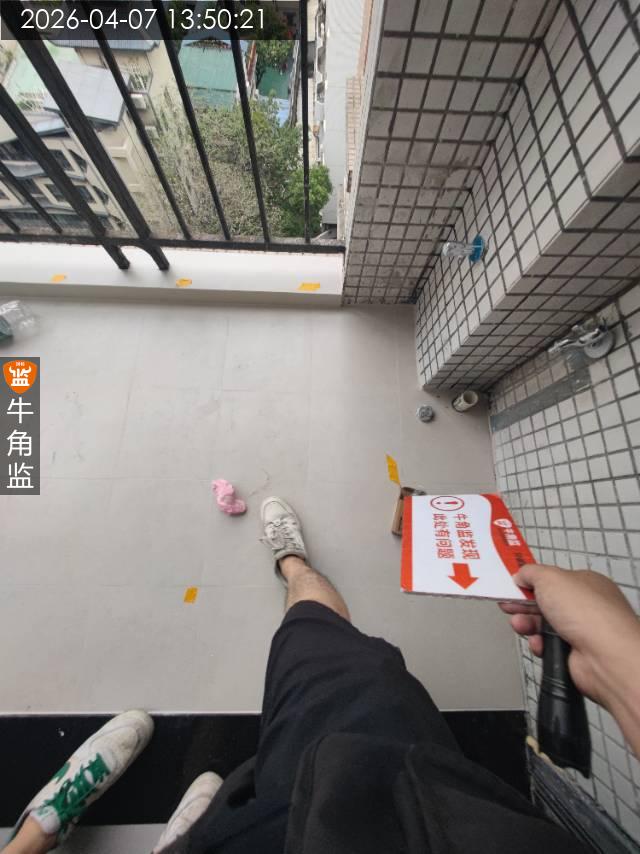

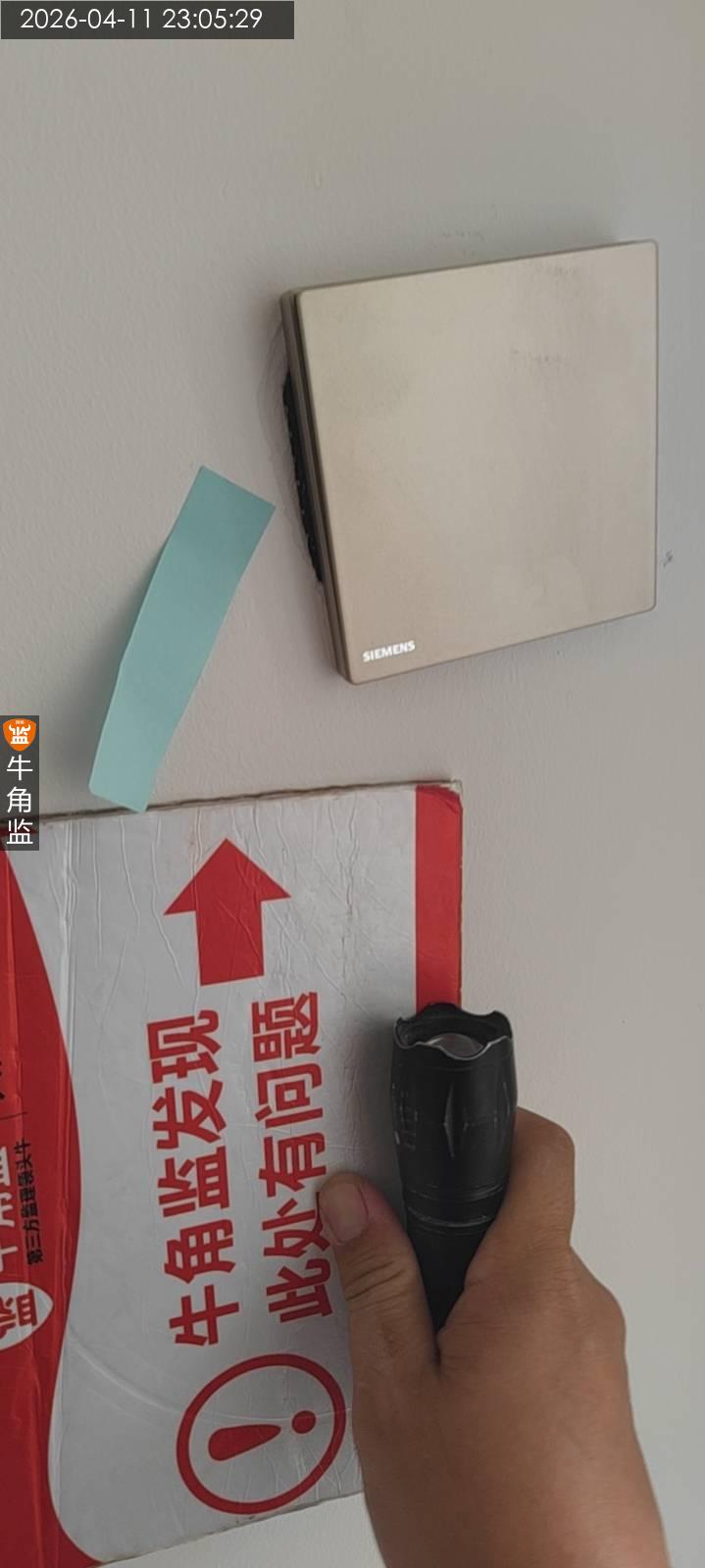

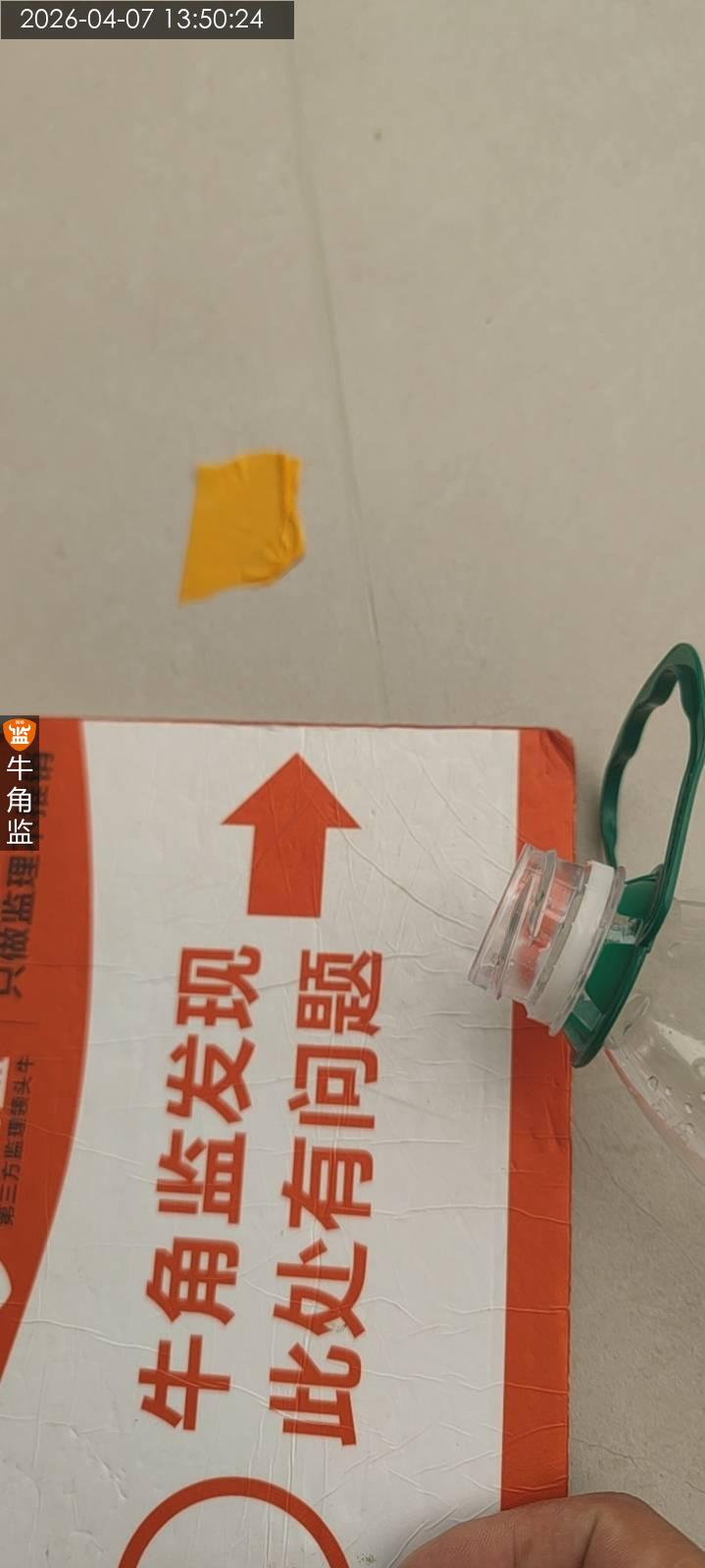

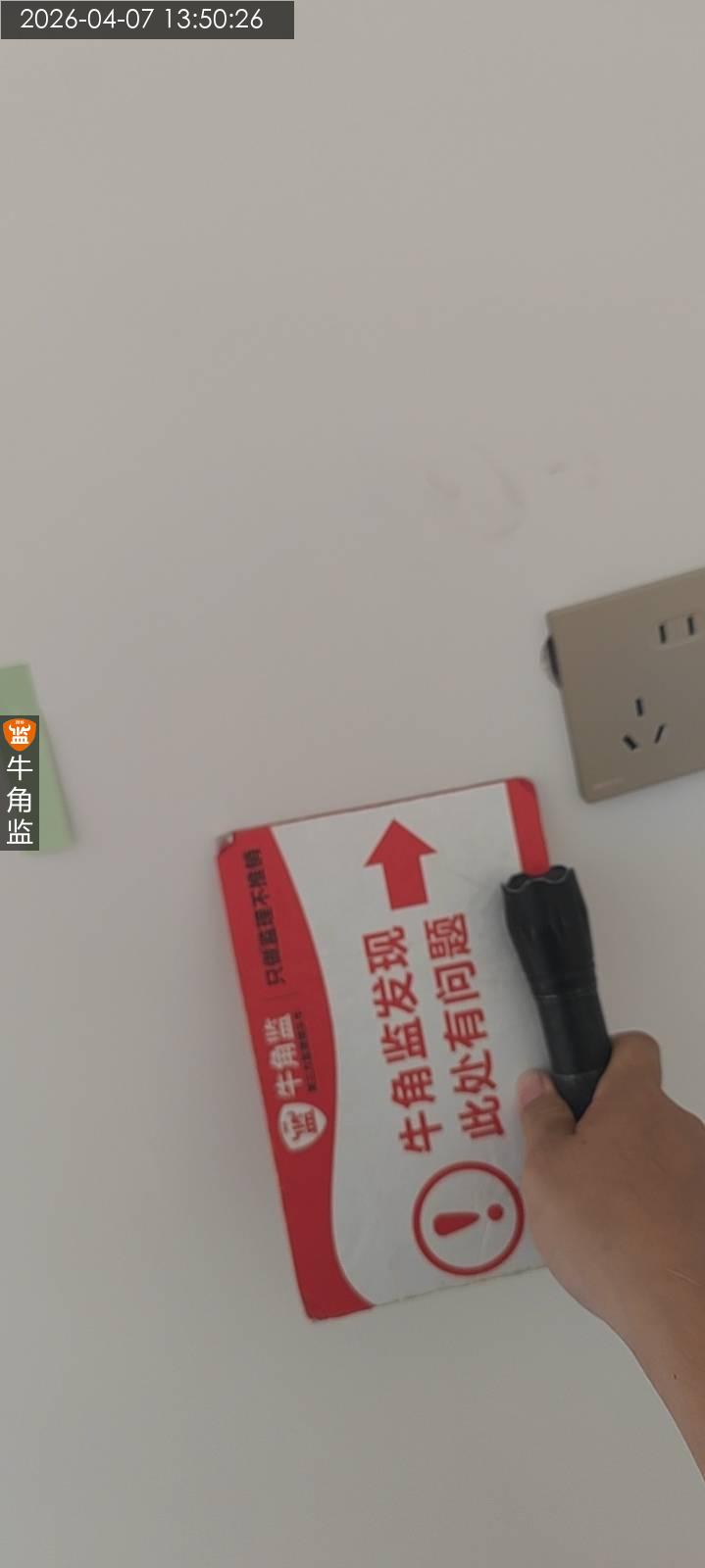

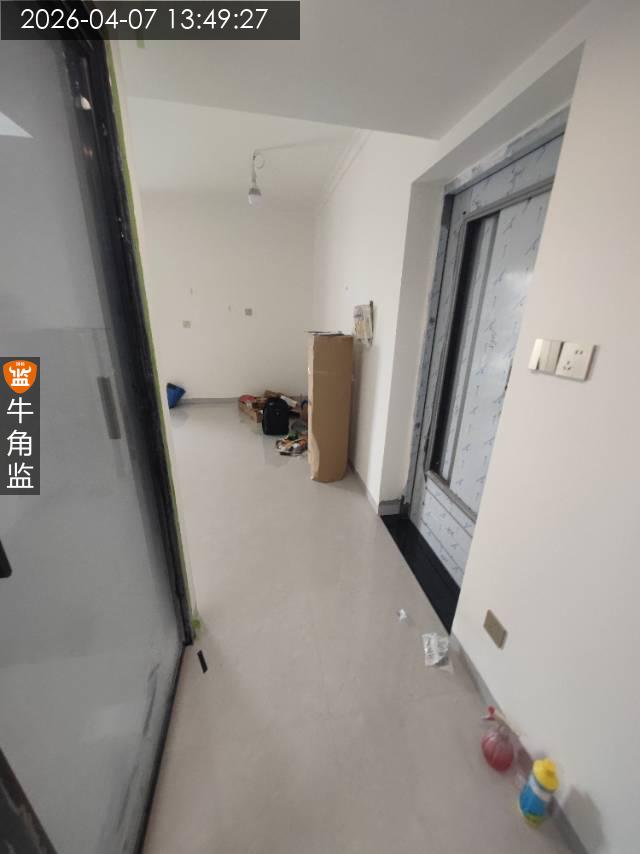

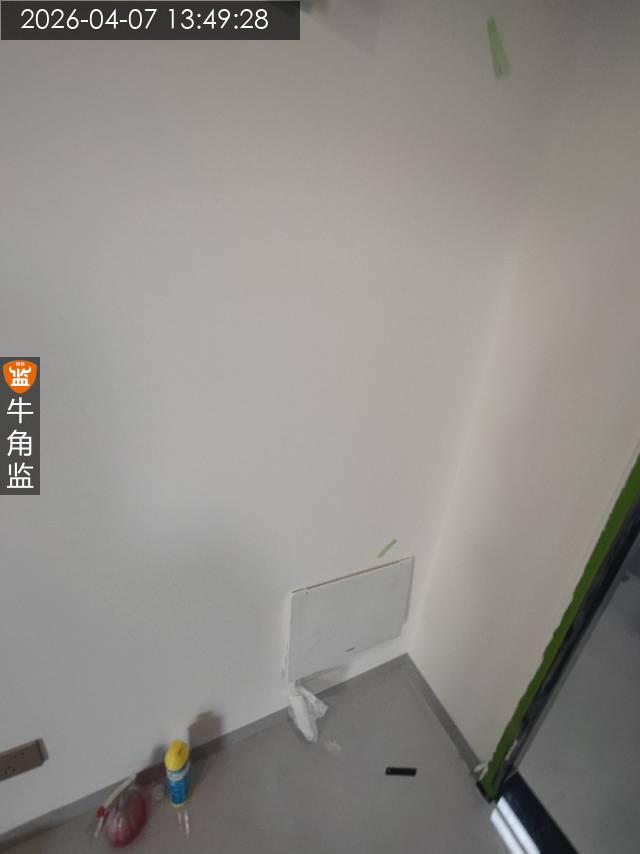

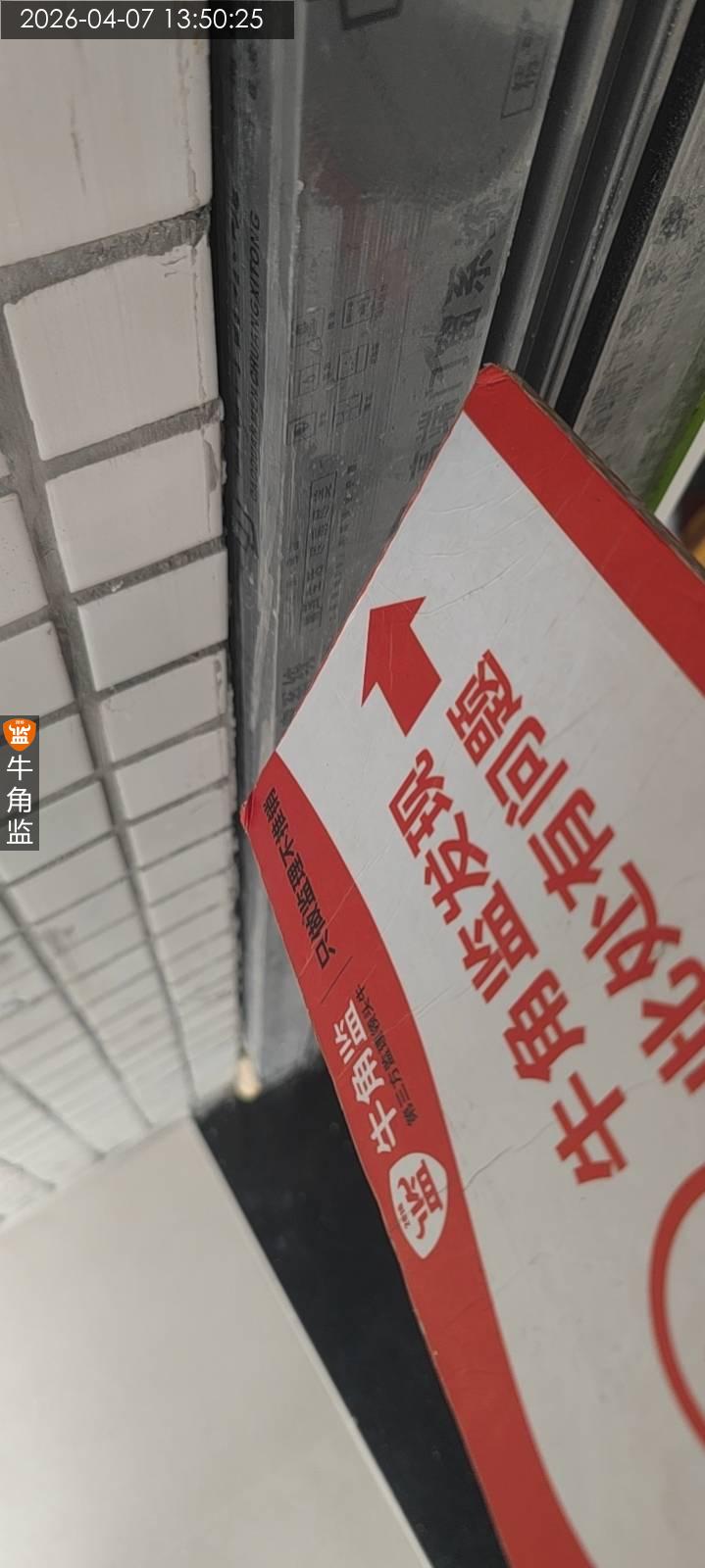

本次安装巡检情况 1,检查插座接线情况漏电保护情况正常,下水口排水正常。 2,墙面有划痕、磕碰需要油漆修补修补油漆。(已标记) 3,大小阳台美缝有粗糙位置需要调整处理(已标记) 4,门窗框边缝隙建议美缝或者打胶收口。 建议 5、墙面油漆破损、污染、裂缝,建议柜子进场统一处理,柜子进场局部会有破损刮花现象。

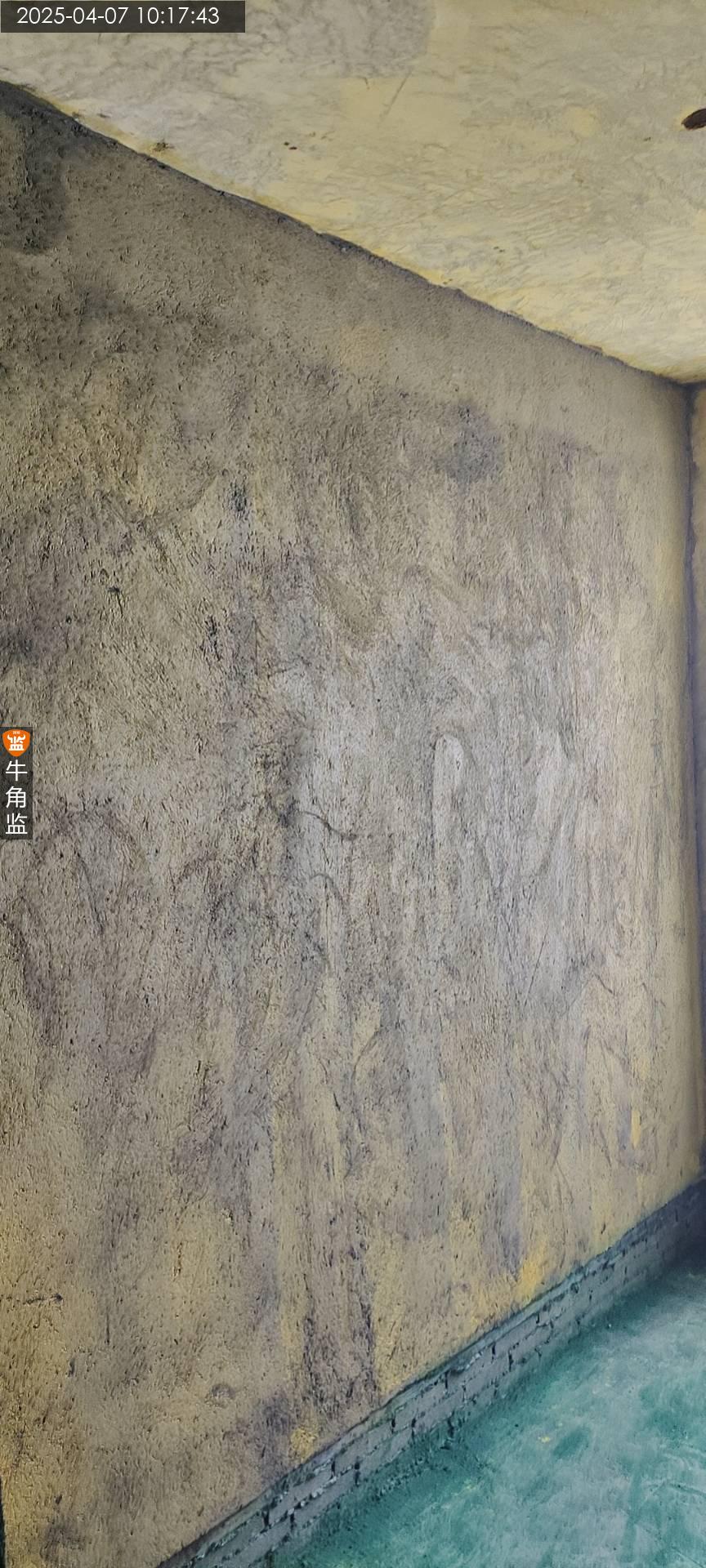

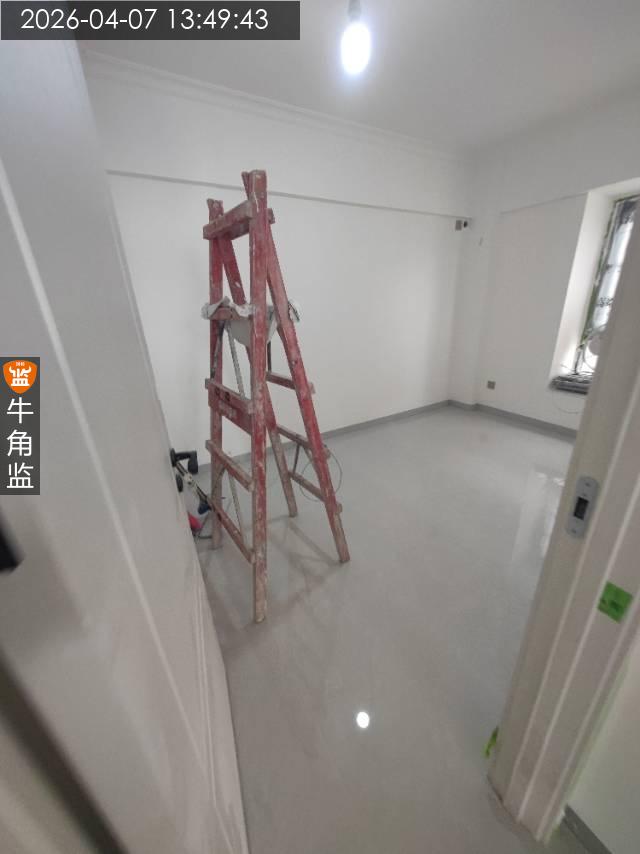

2026-04-07
荔湾区彭********7929
设 计 师:未知
施工队长:温工
工地面积:68.00㎡
装修总价:0.00
本次评价:C
本次评语:

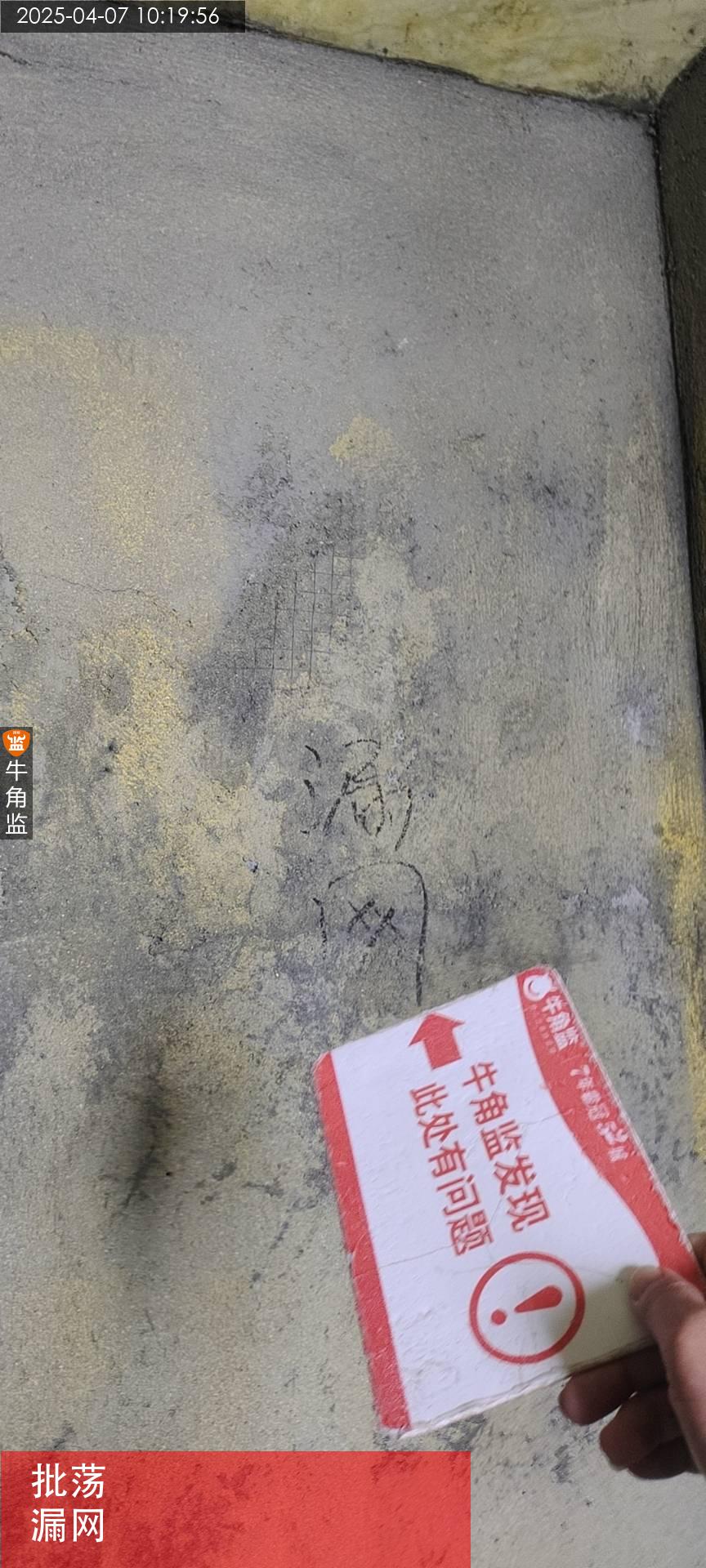

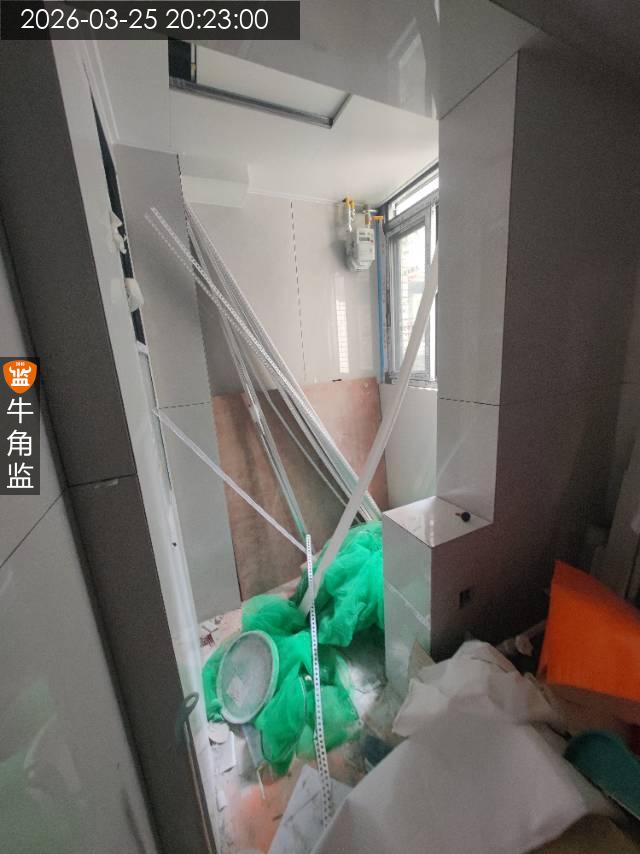

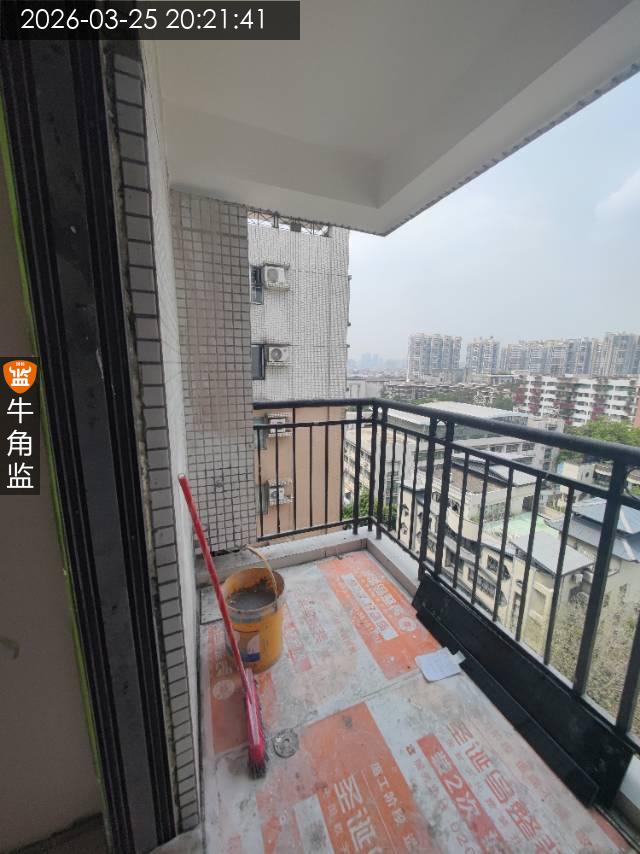

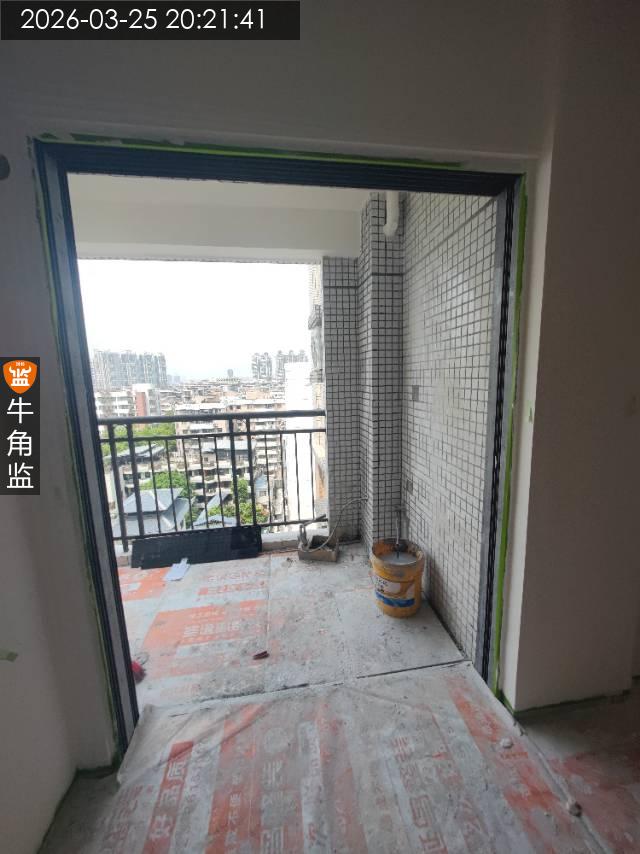

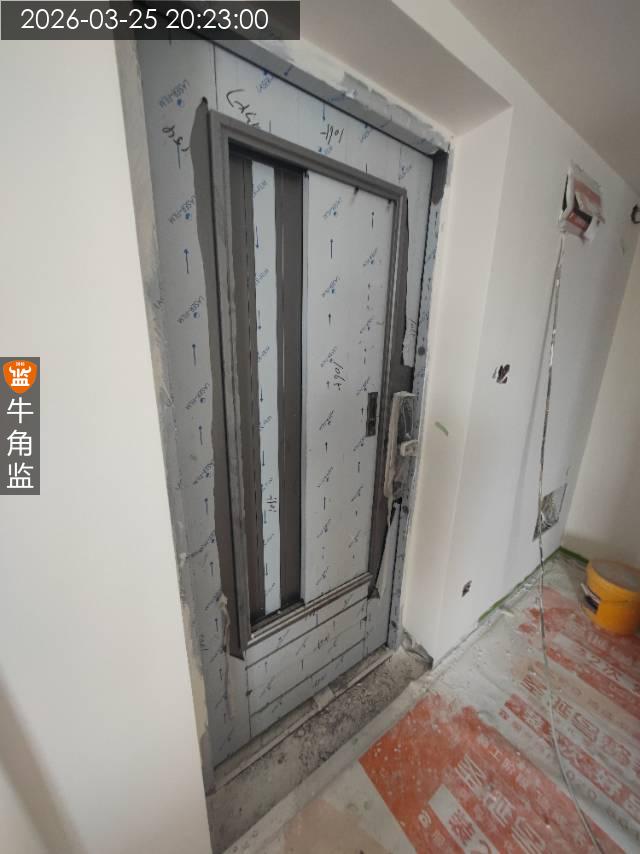

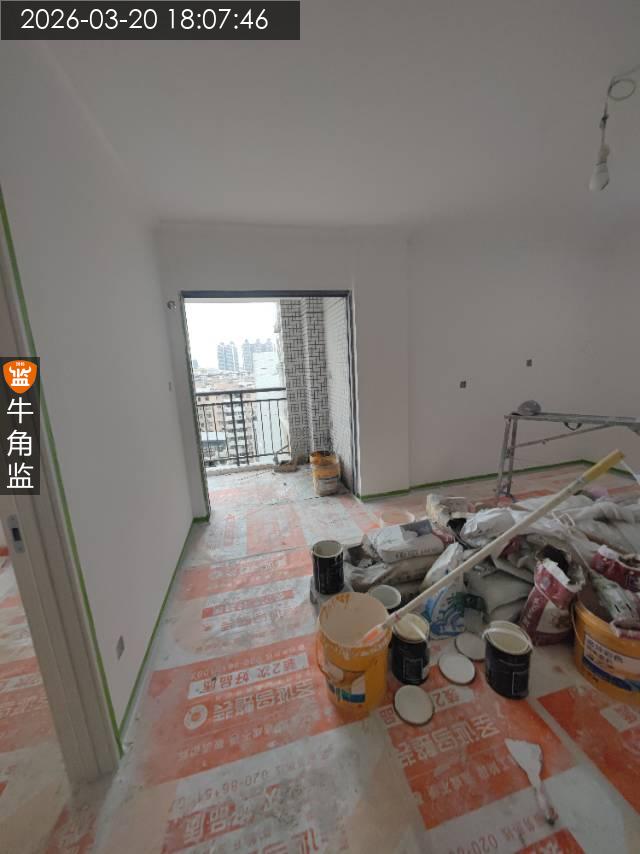

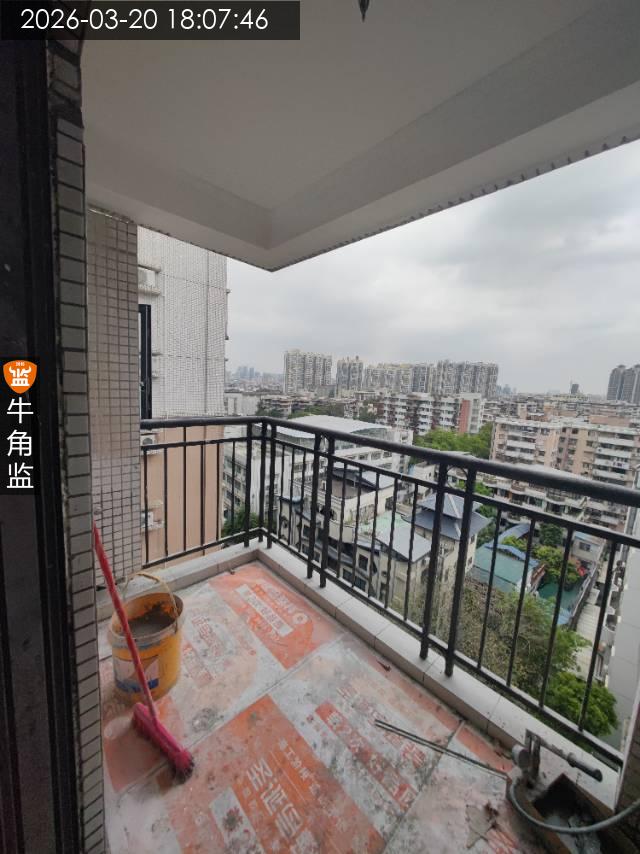

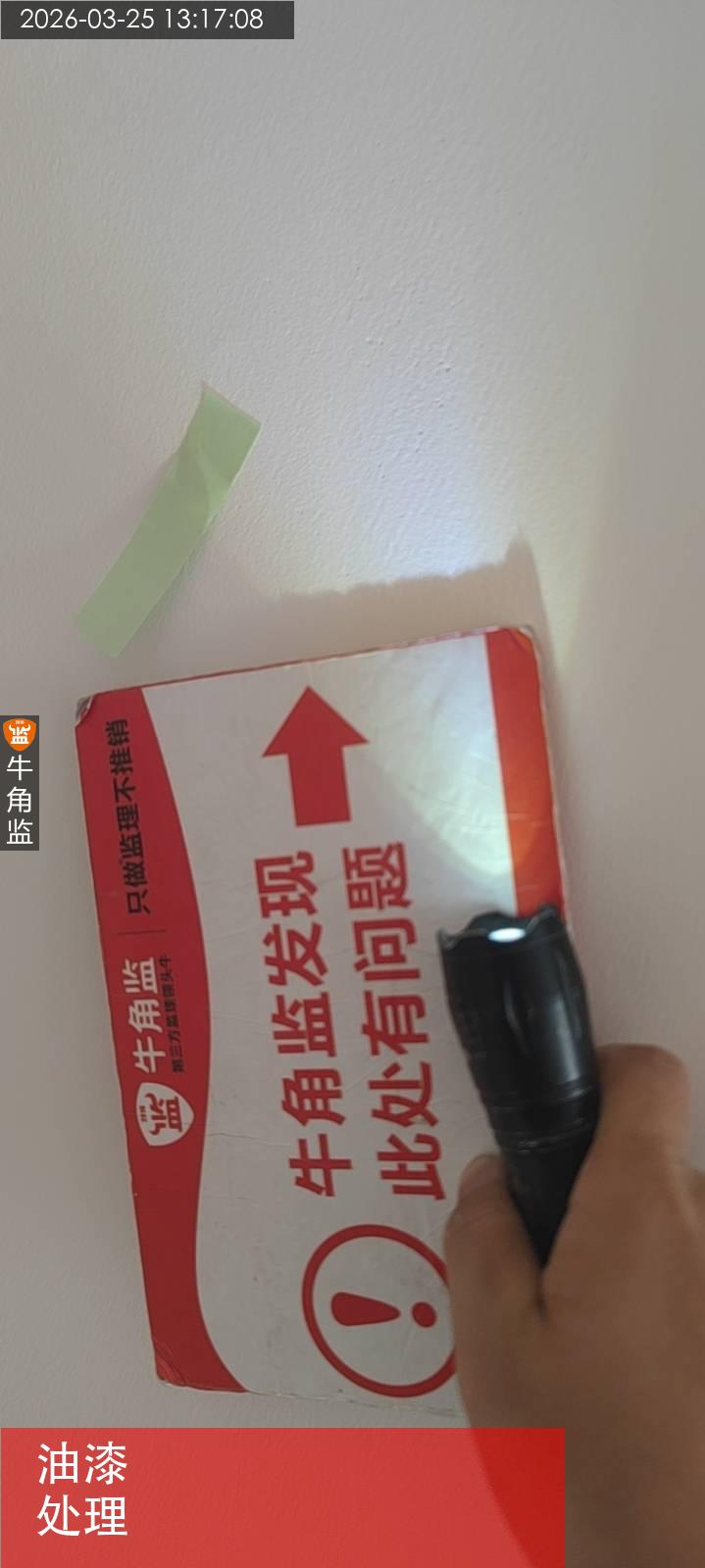

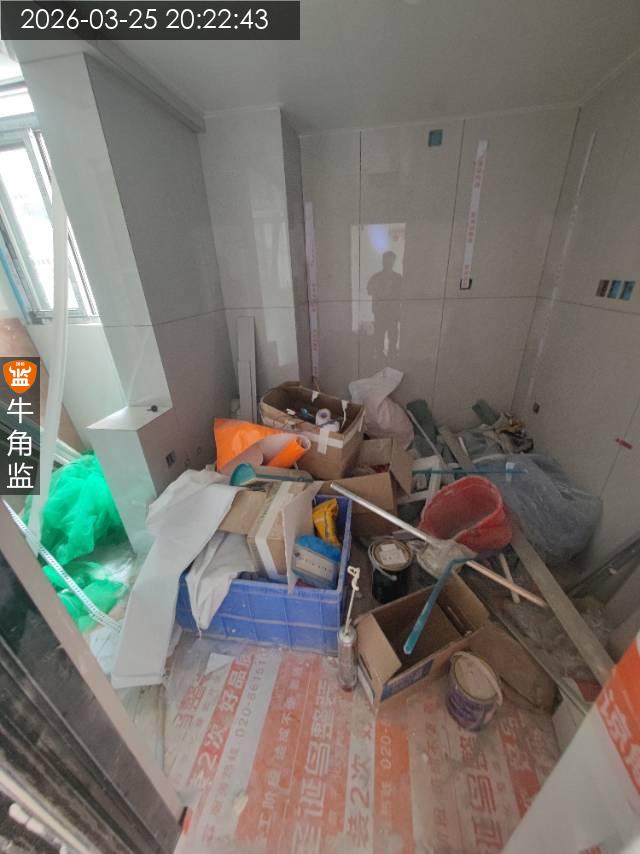

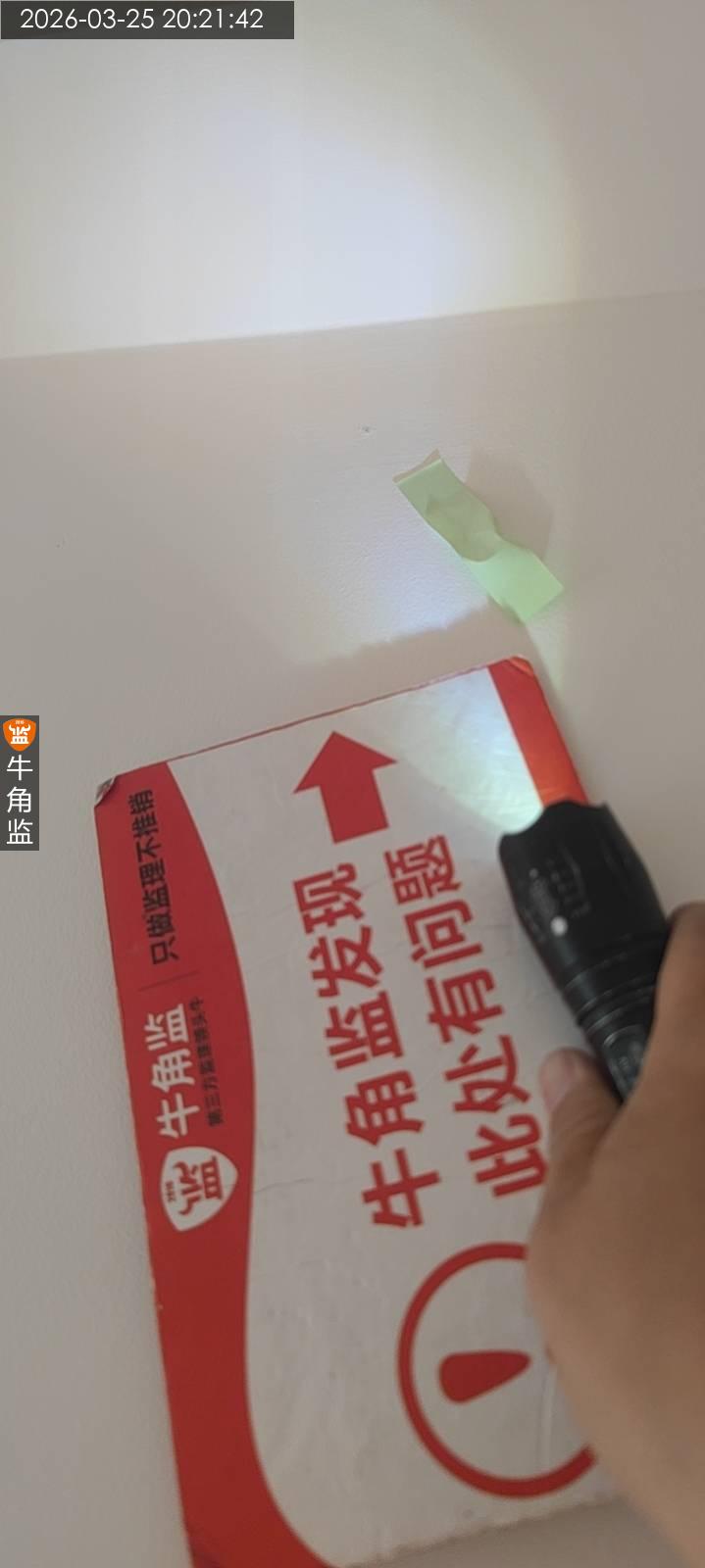

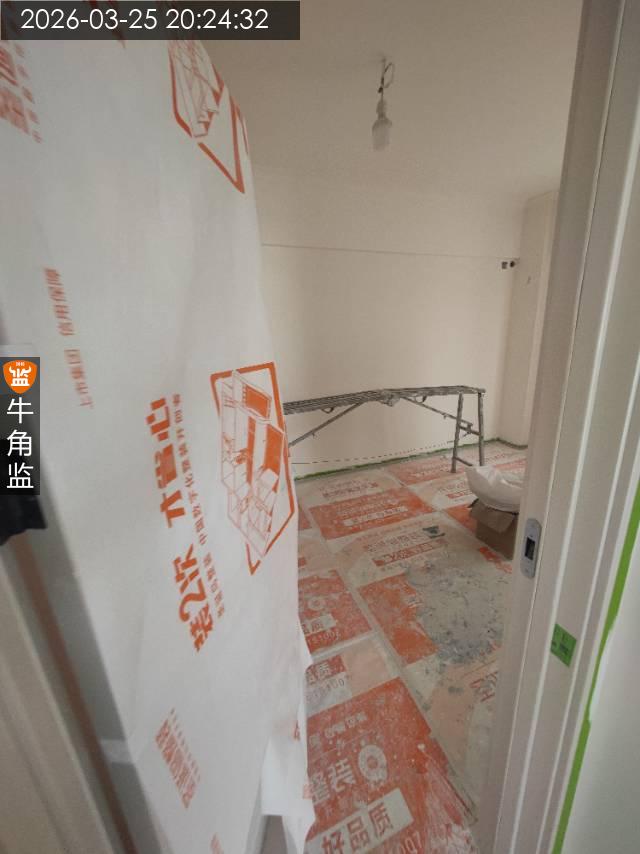

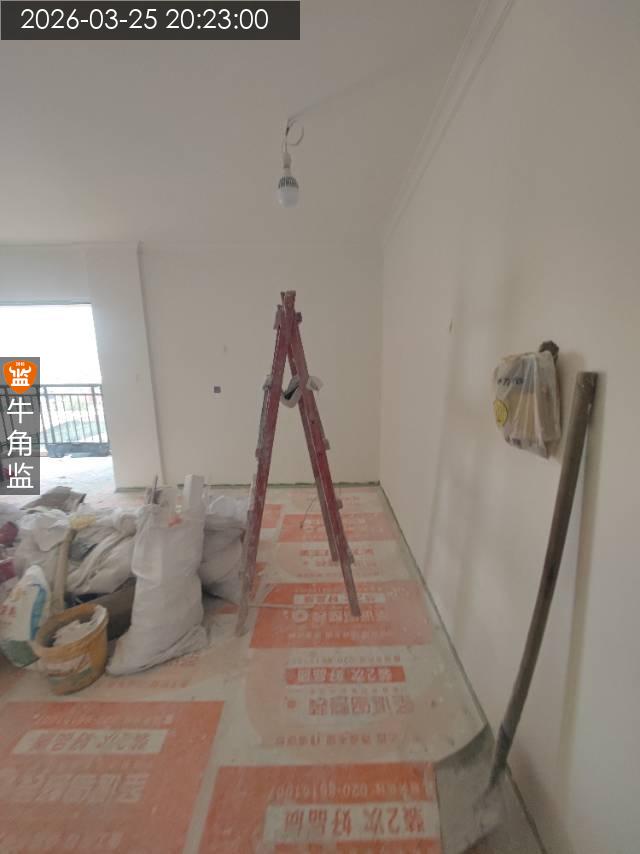

本次油漆检查情况 1,墙面有划痕,沙眼,开裂需要油漆修补。(已标记) 2,检查墙面为顺平,油漆涂刷无色差透底情况。 建议 3,厨房卫生间安装柜子卫浴安装后边缘缝隙收口建议使用防霉玻璃胶,防止发黑。 4,美缝前卫生间用水区域提醒师傅吸干砖内水份,防止积水。
2026-03-25
荔湾区彭********7929
设 计 师:未知
施工队长:温工
工地面积:68.00㎡
装修总价:0.00
本次评价:B

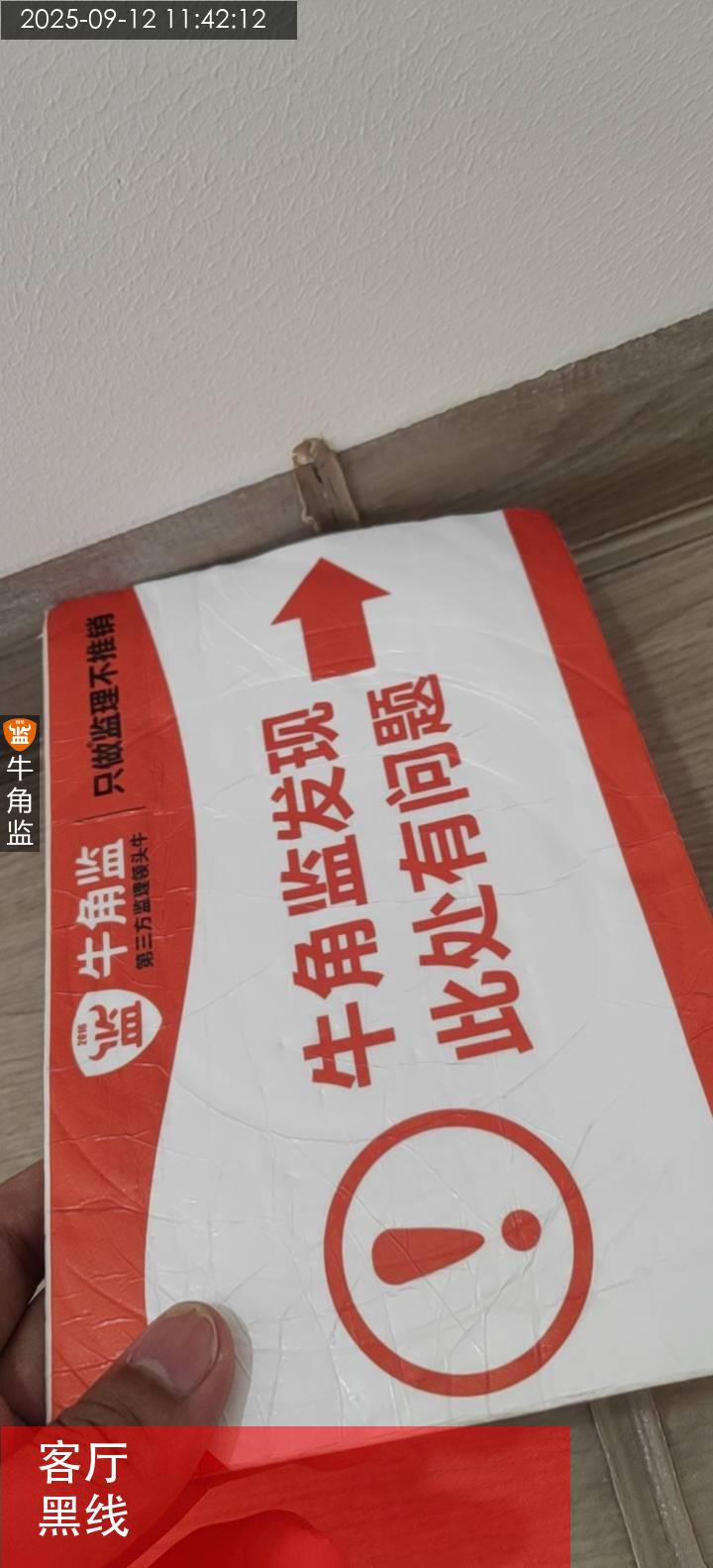

本次评语:

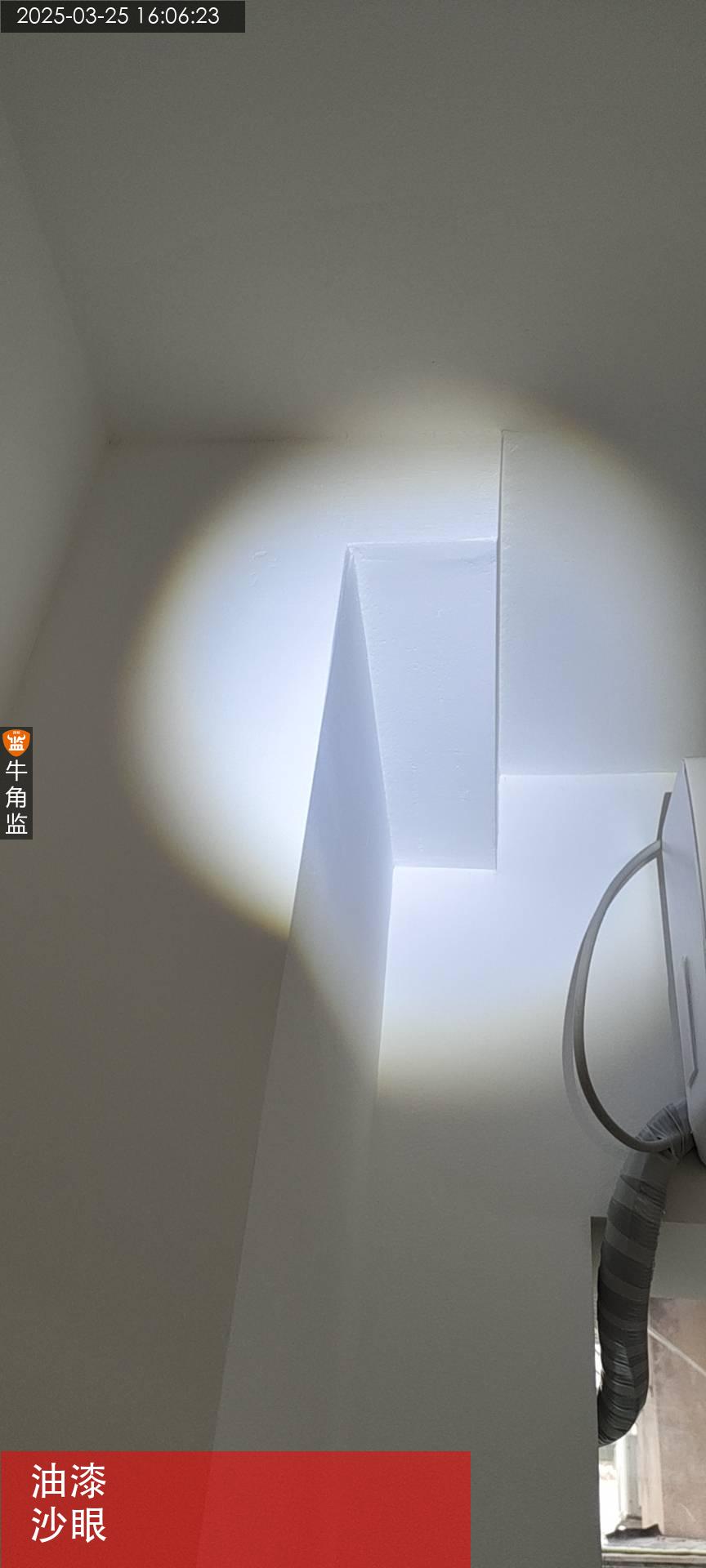

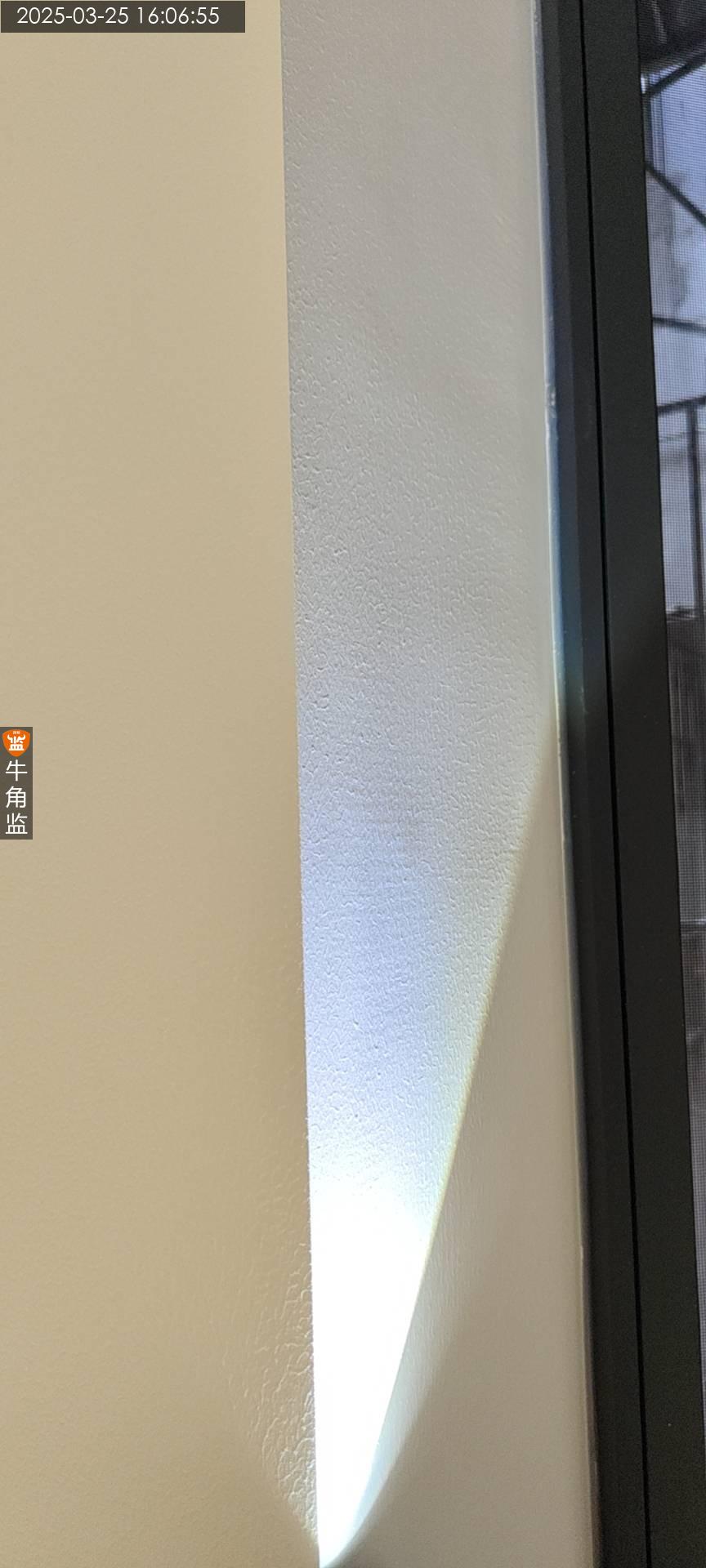

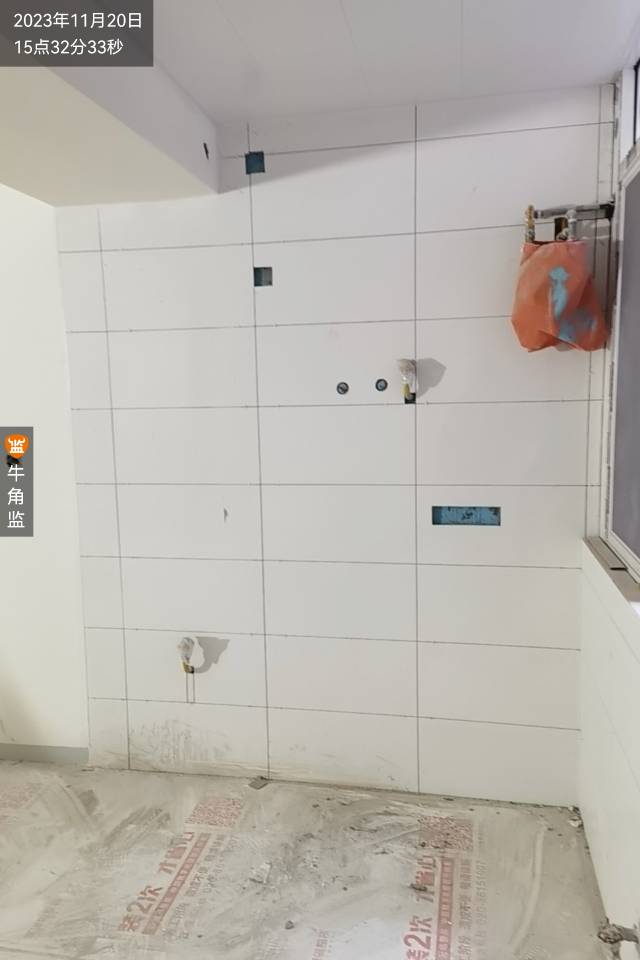

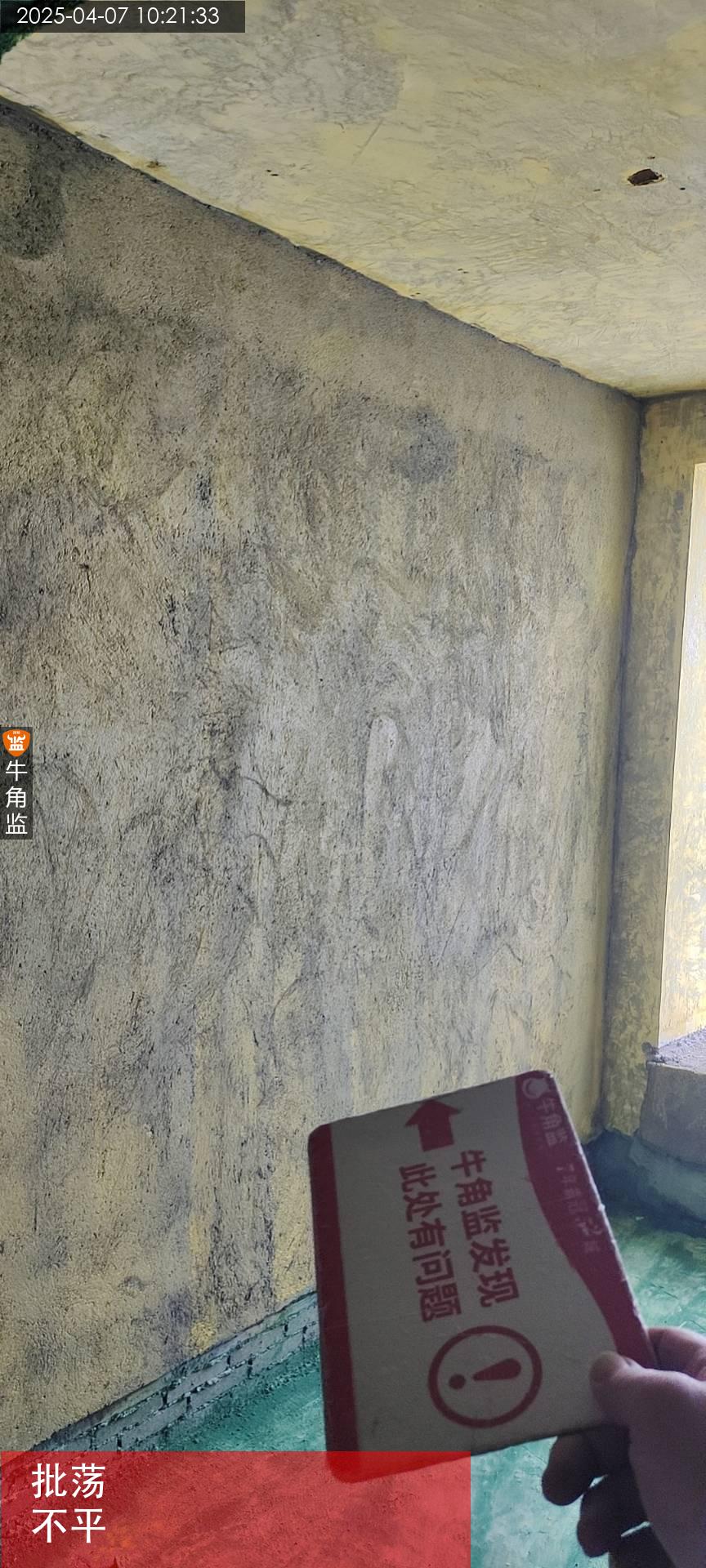

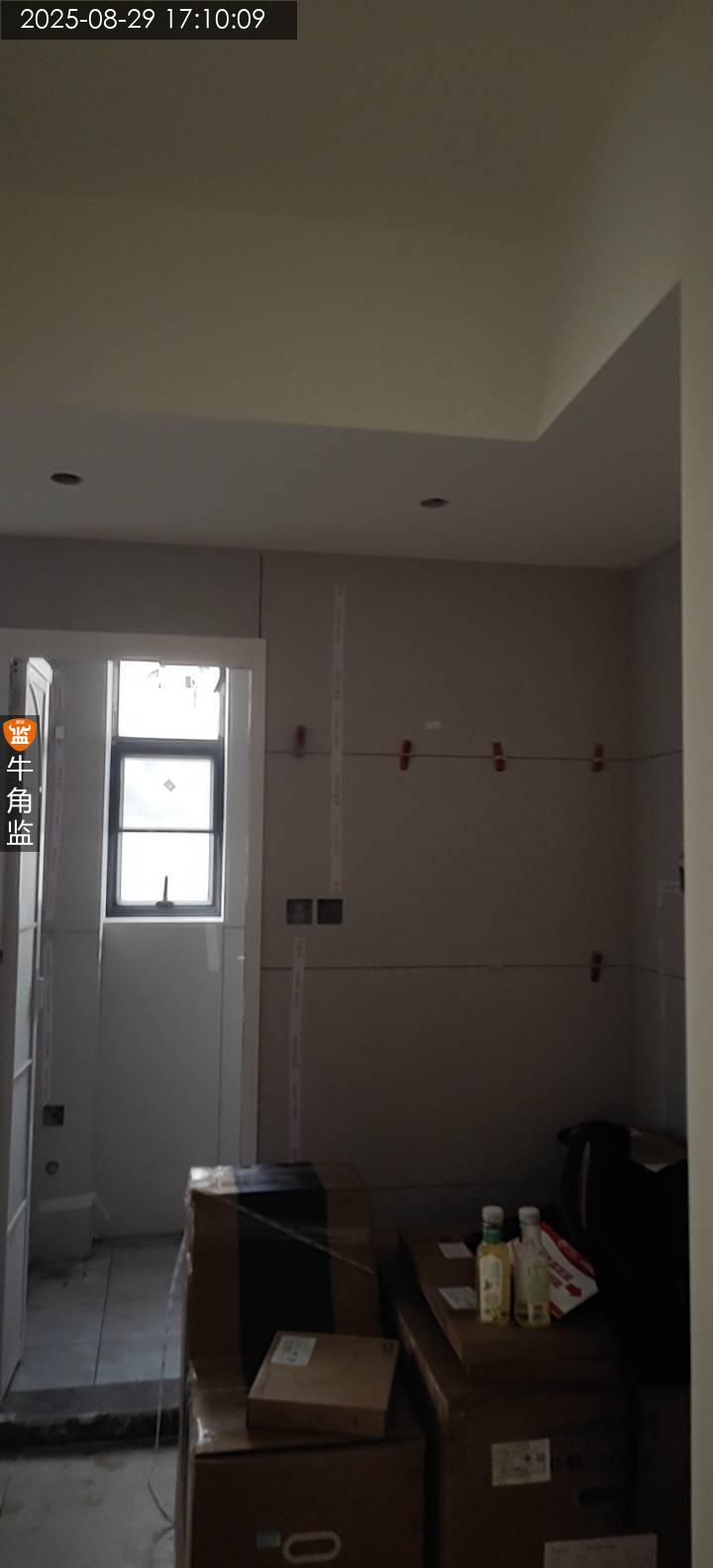

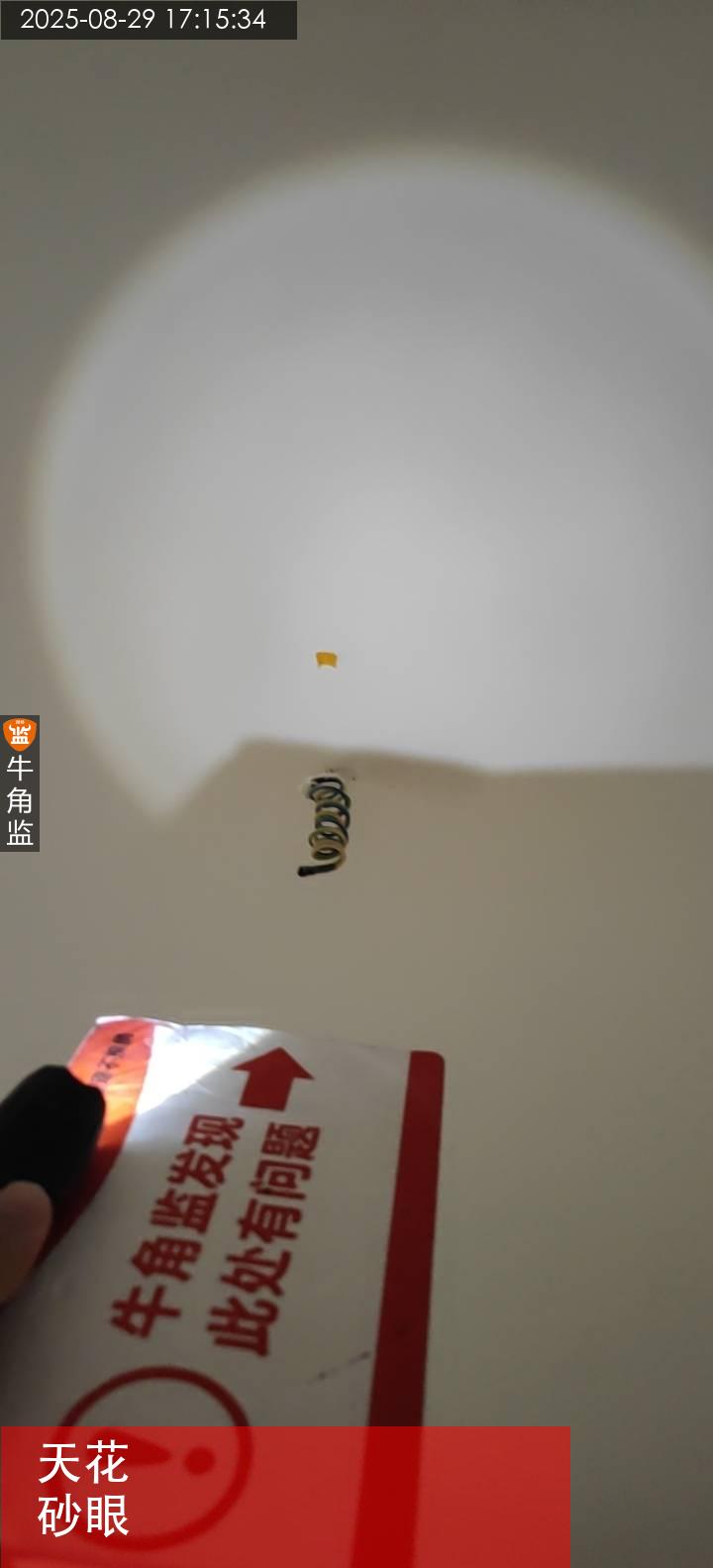

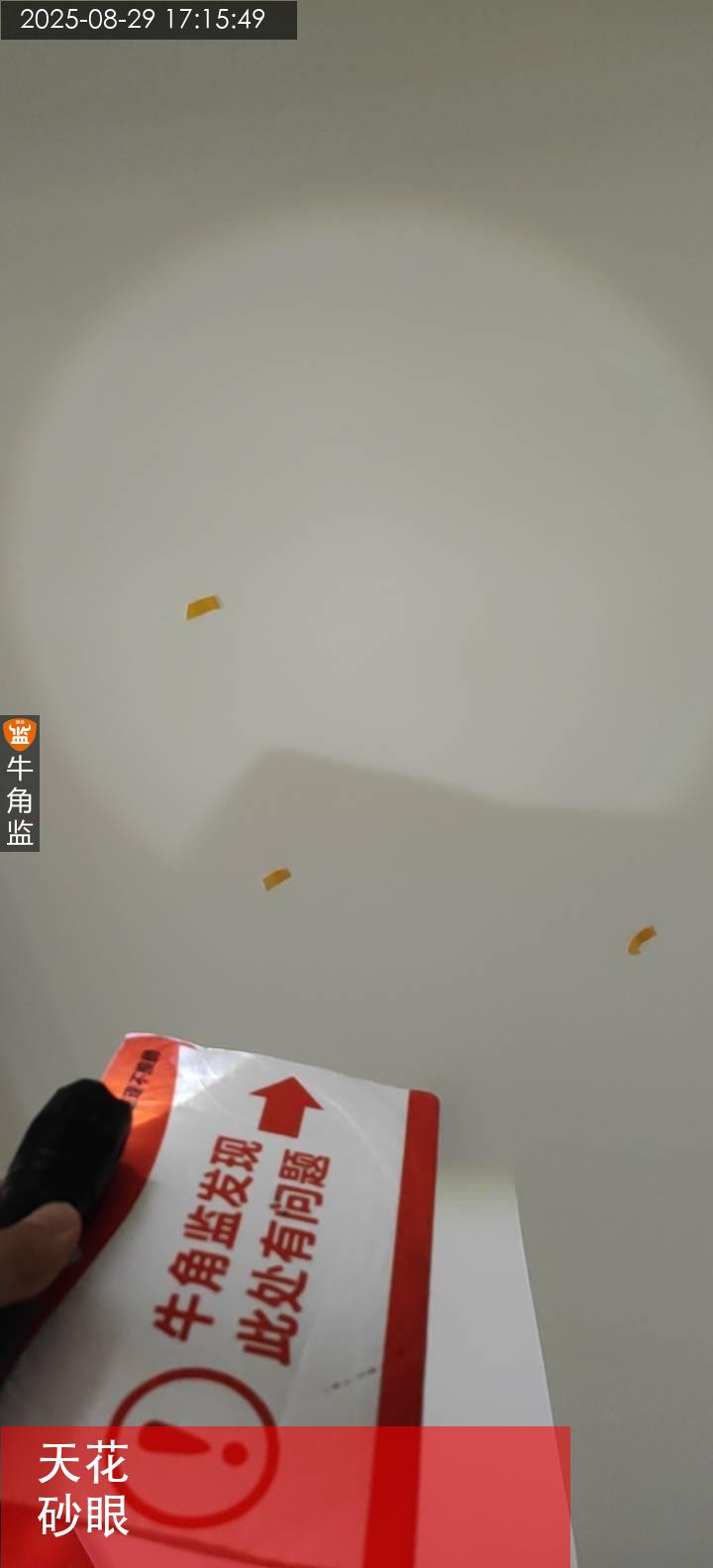

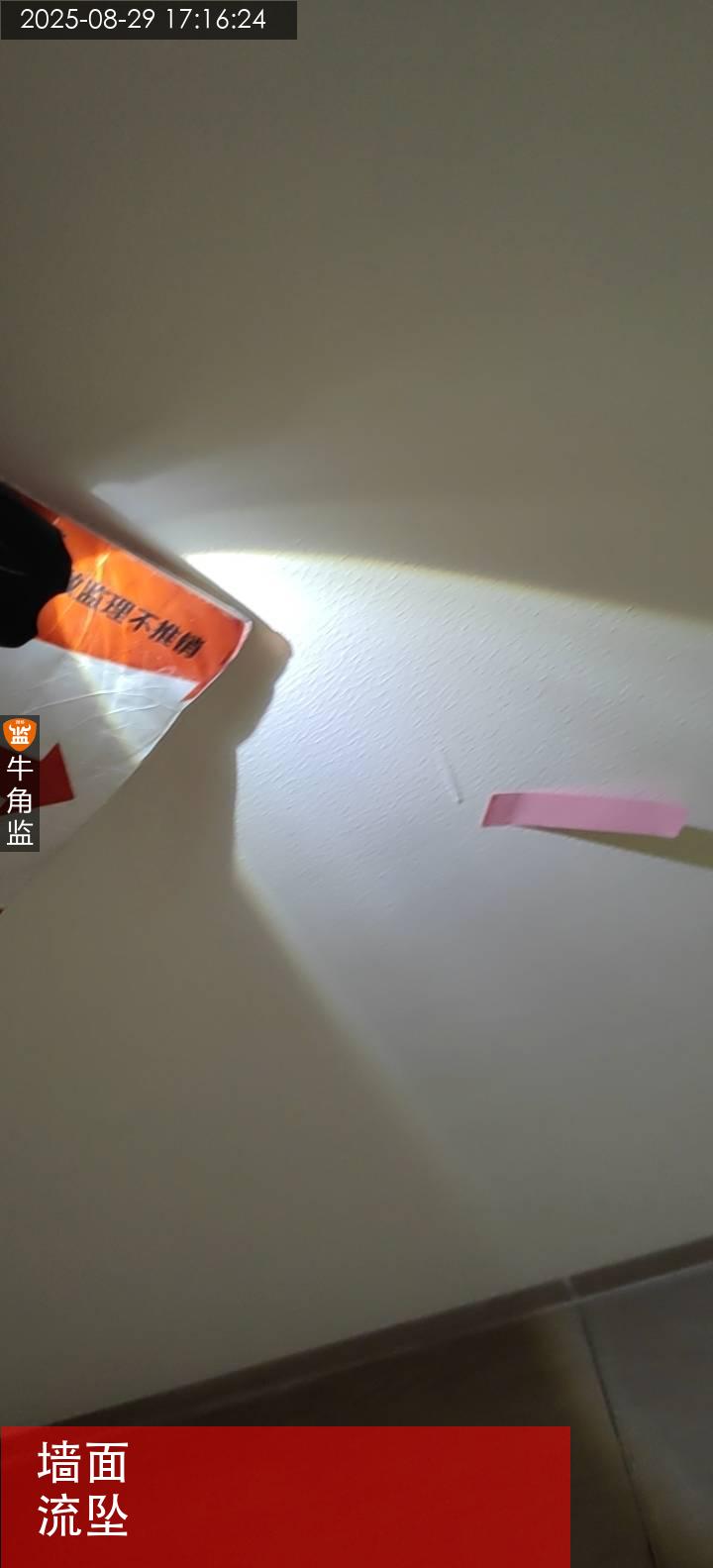

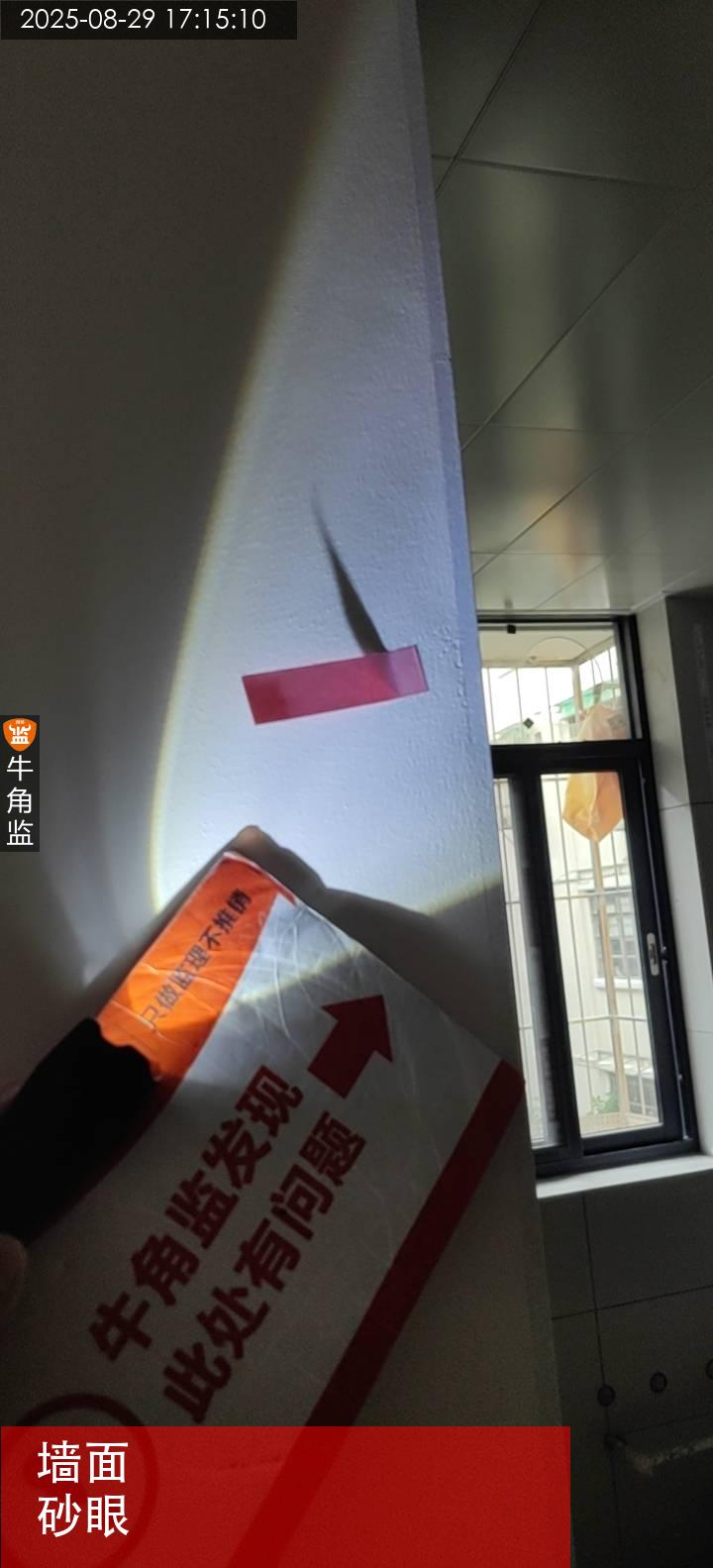

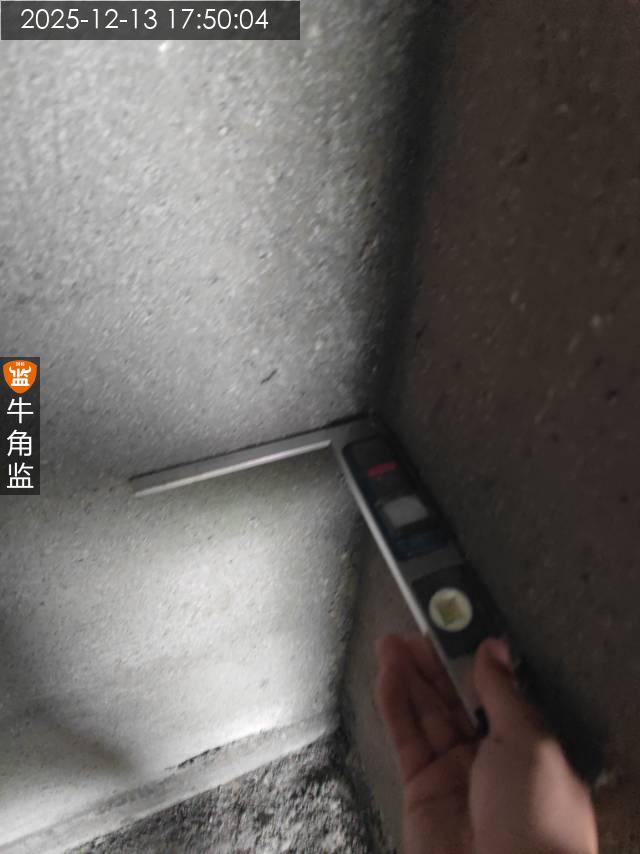

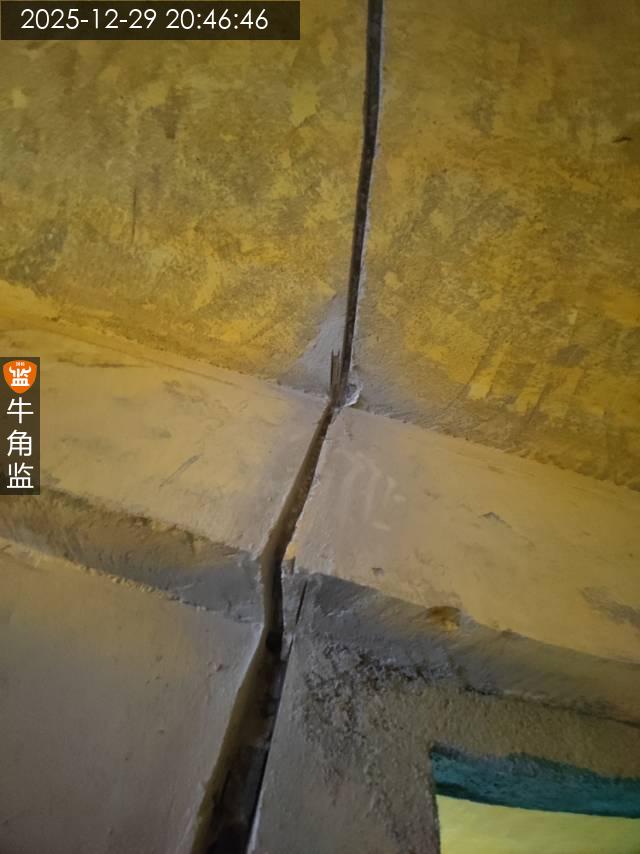

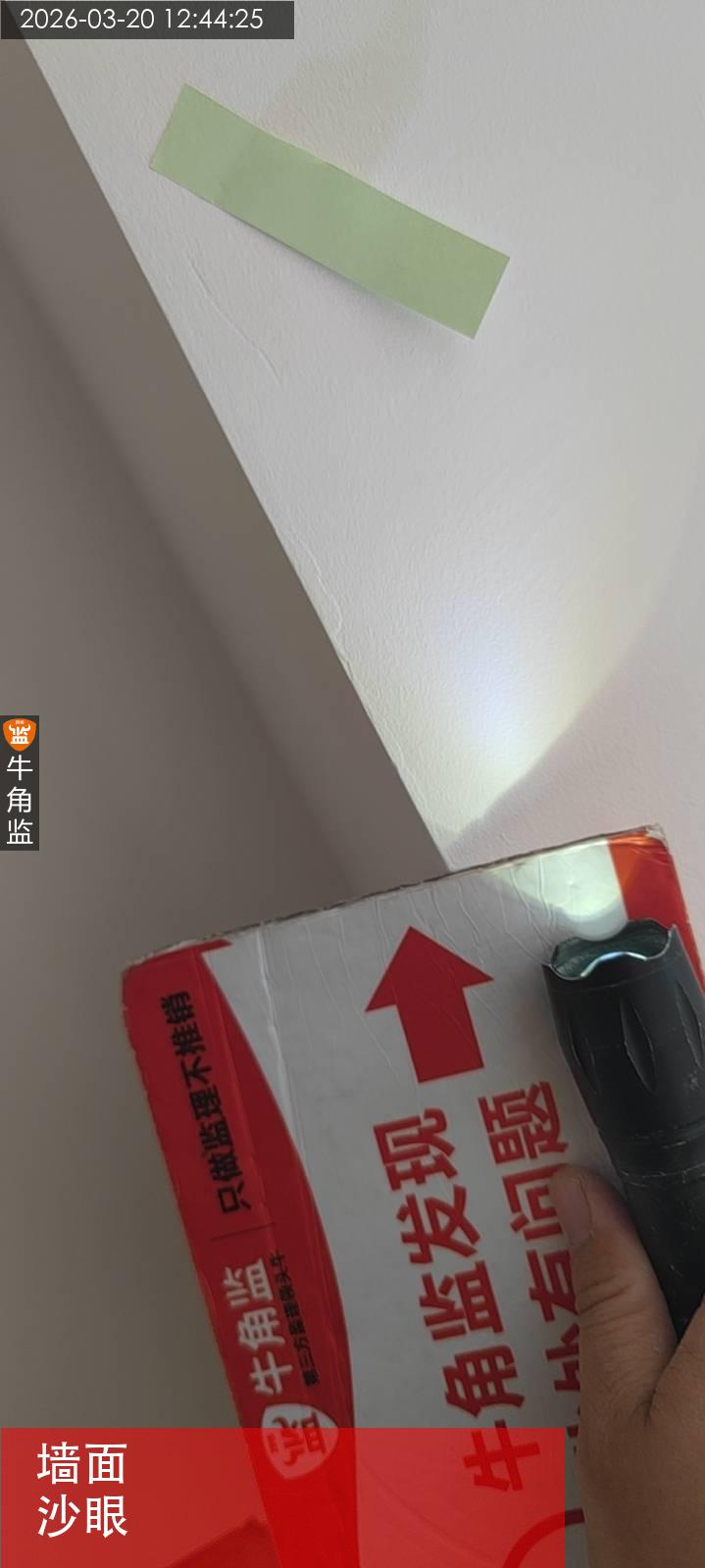

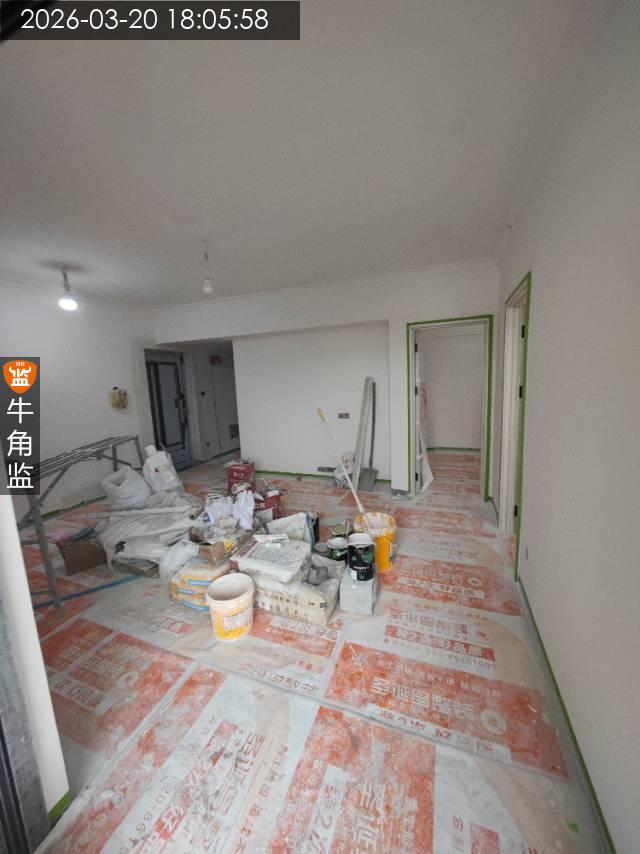

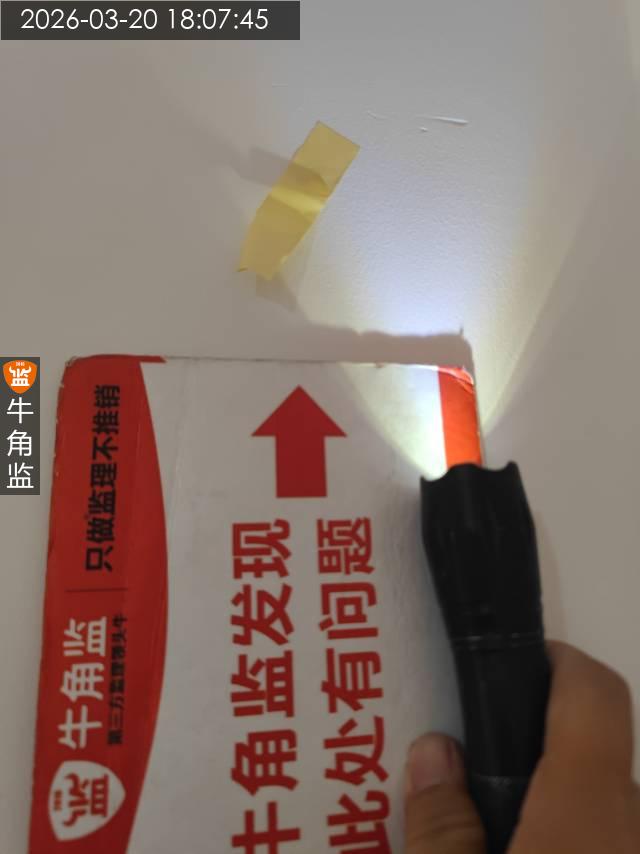

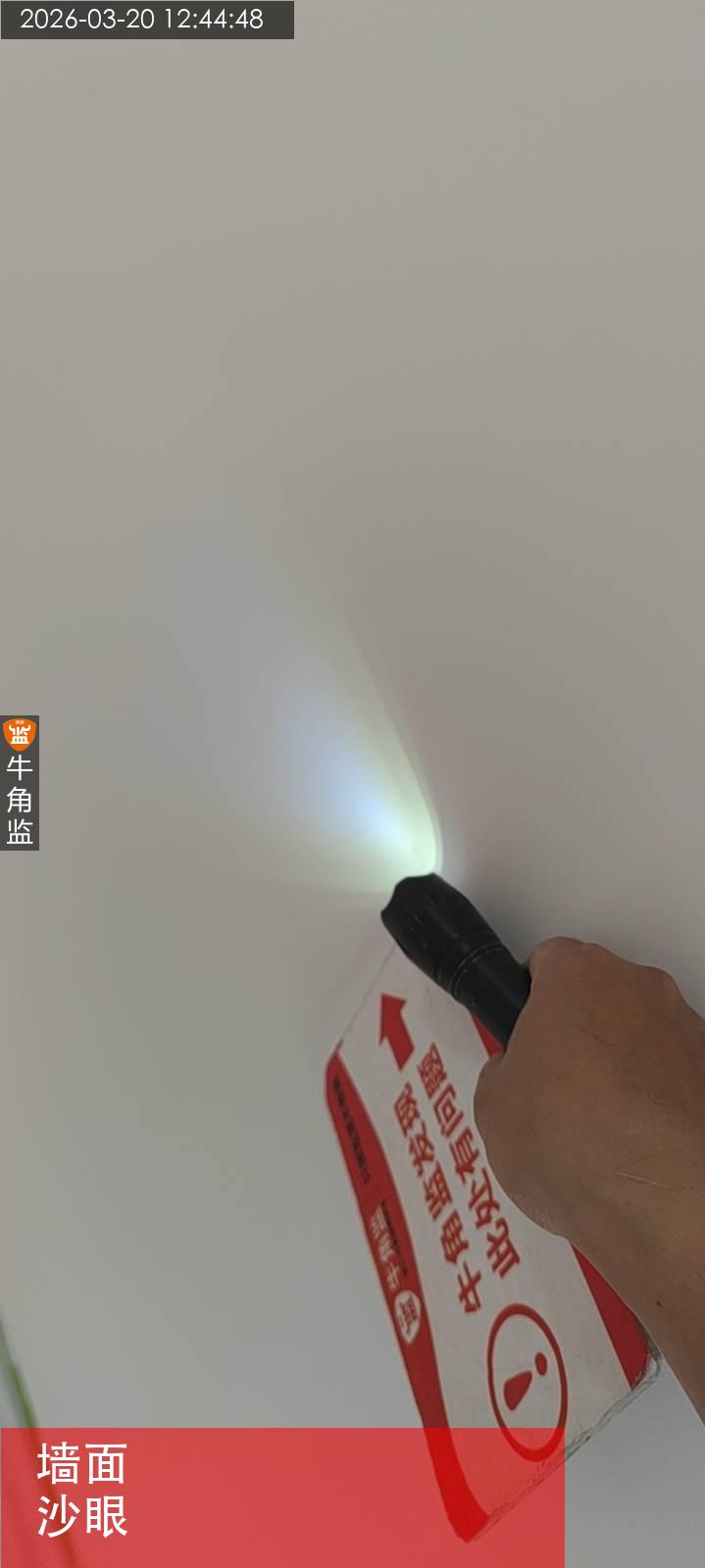

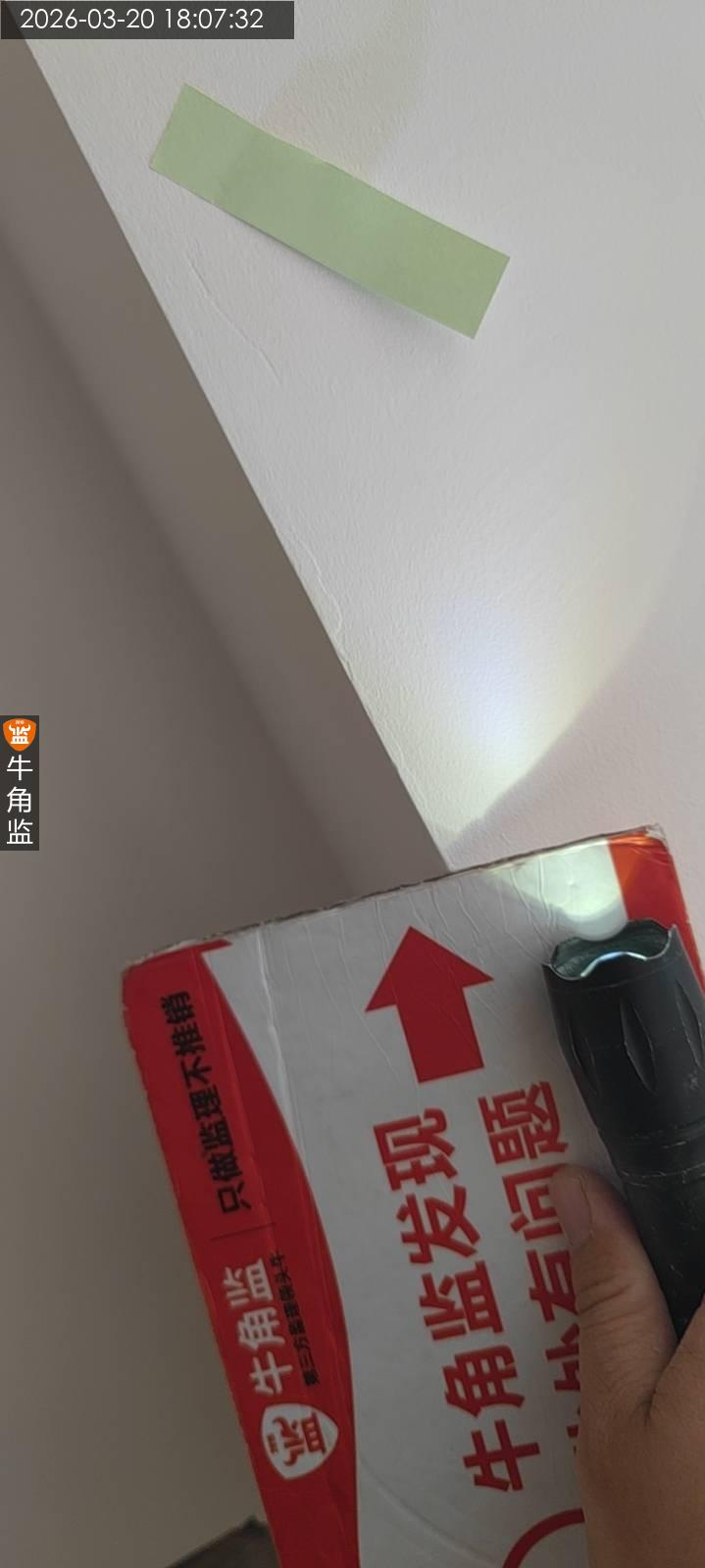

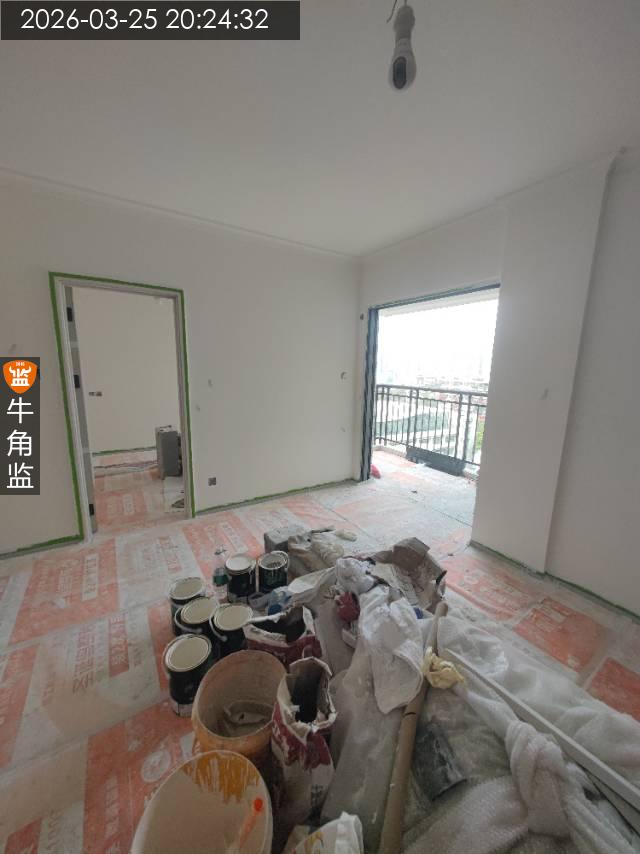

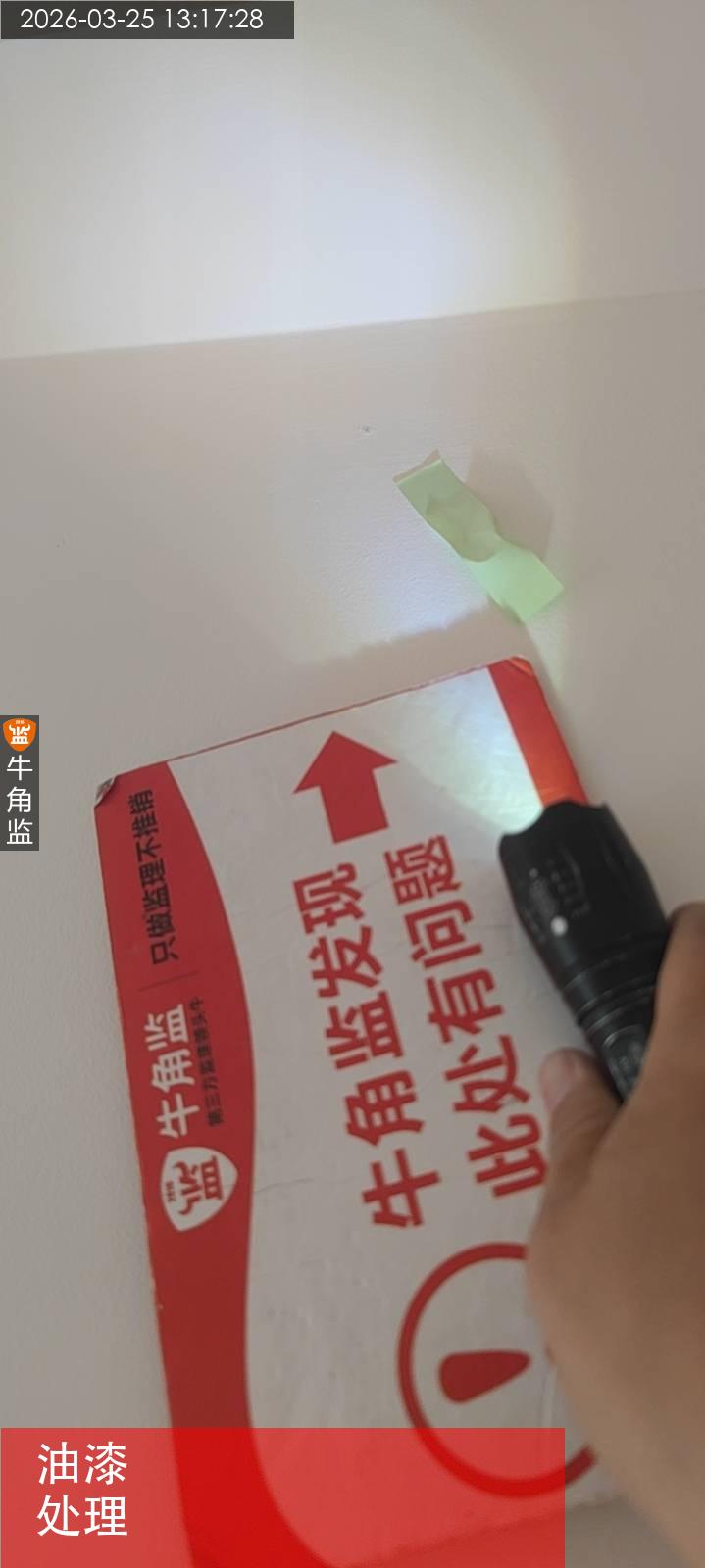

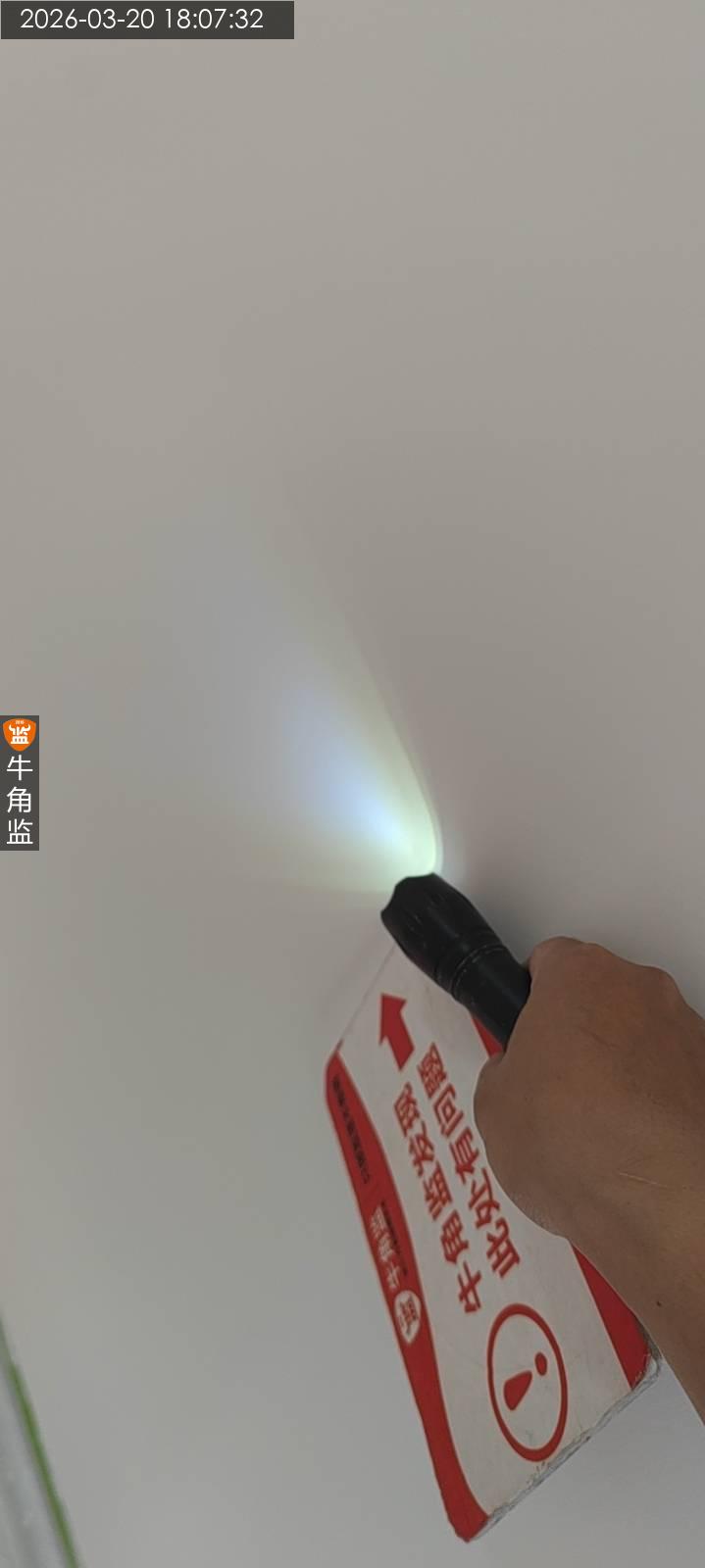

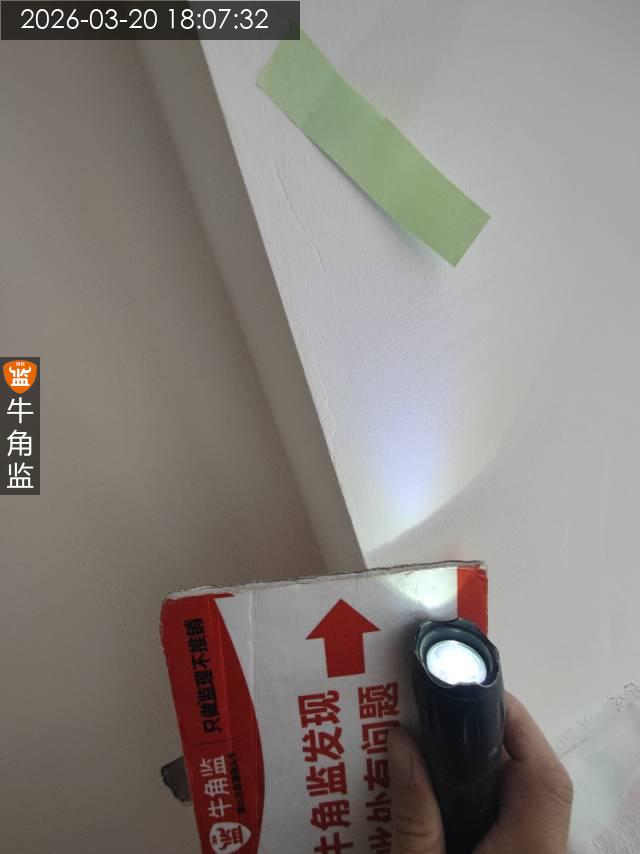

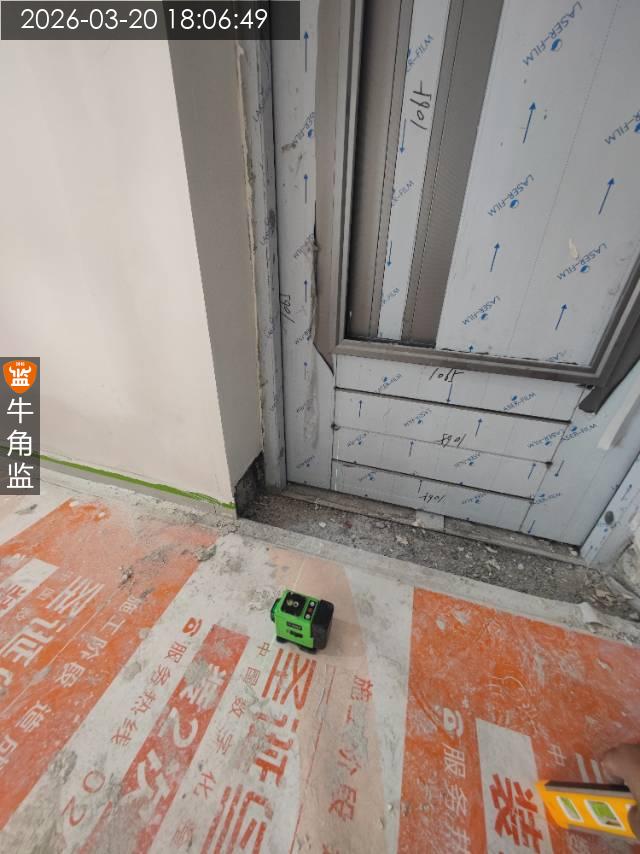

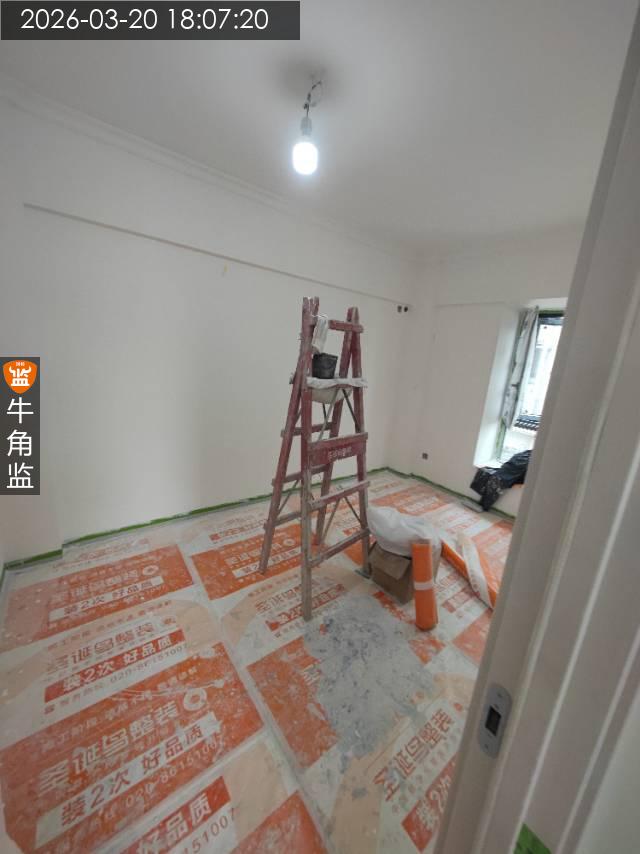

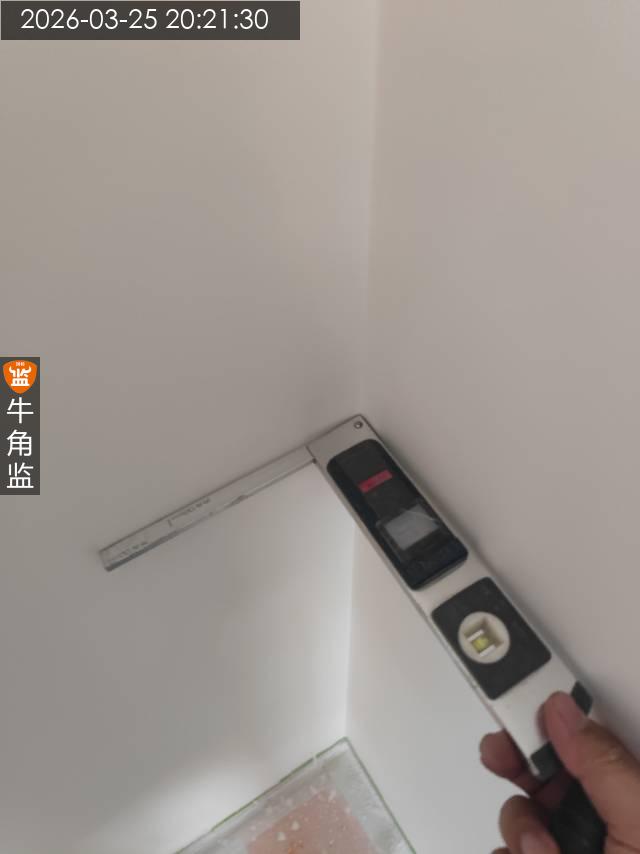

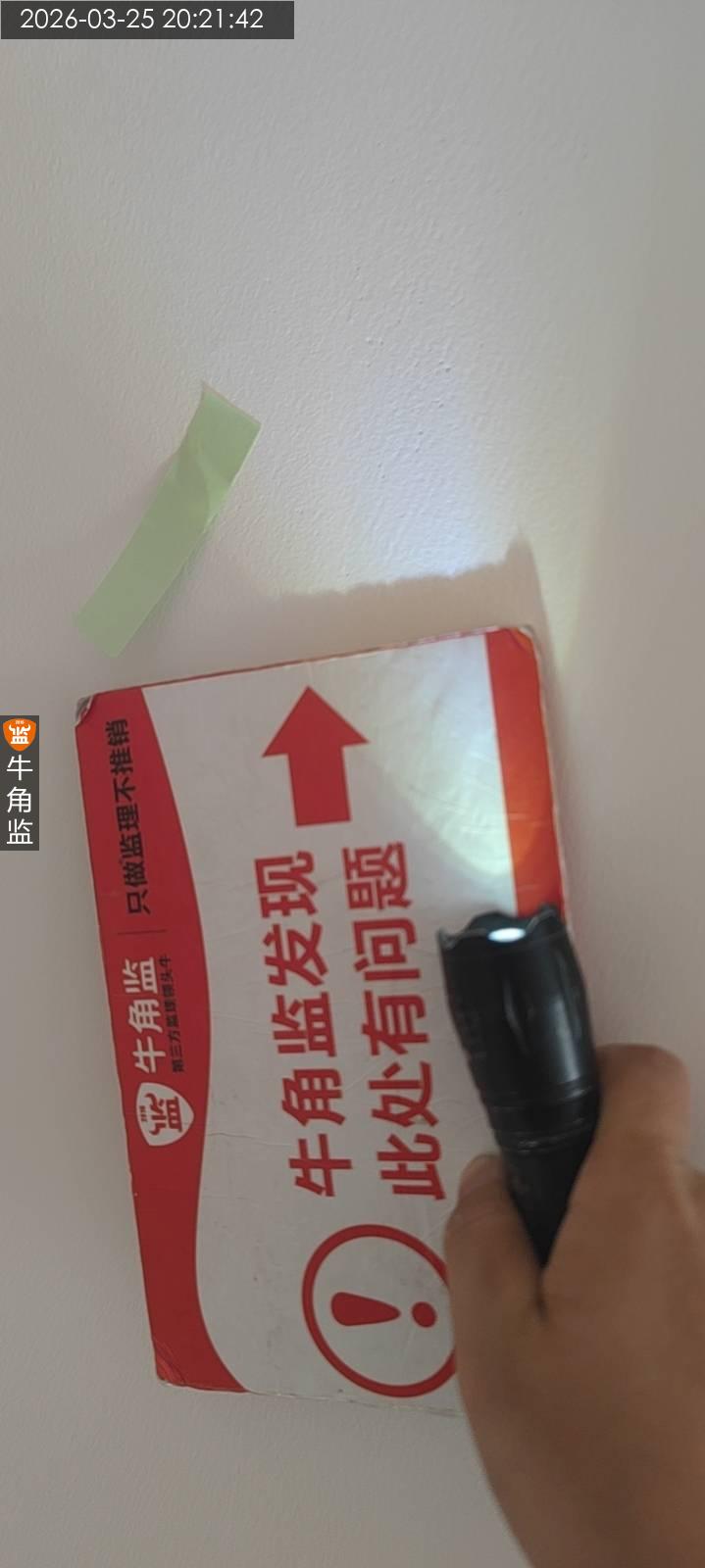

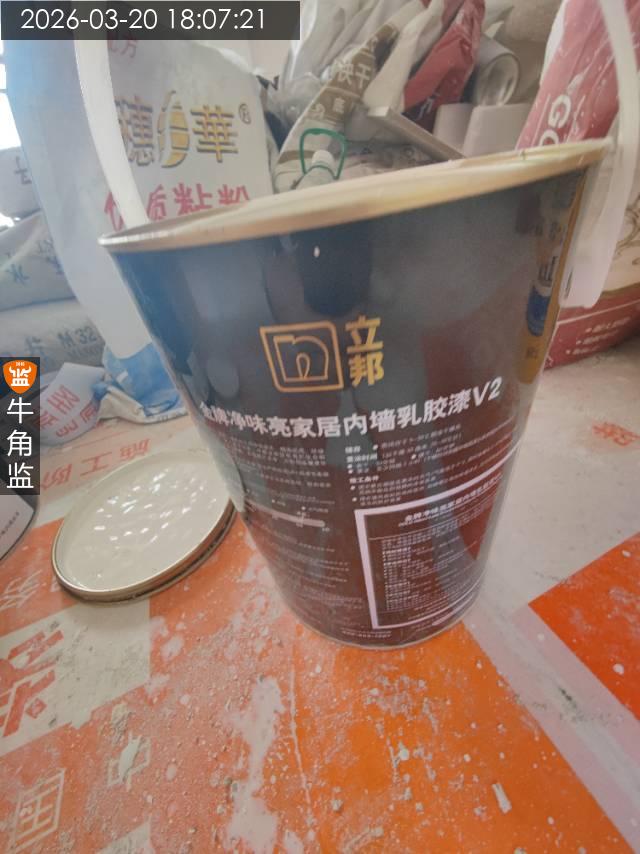

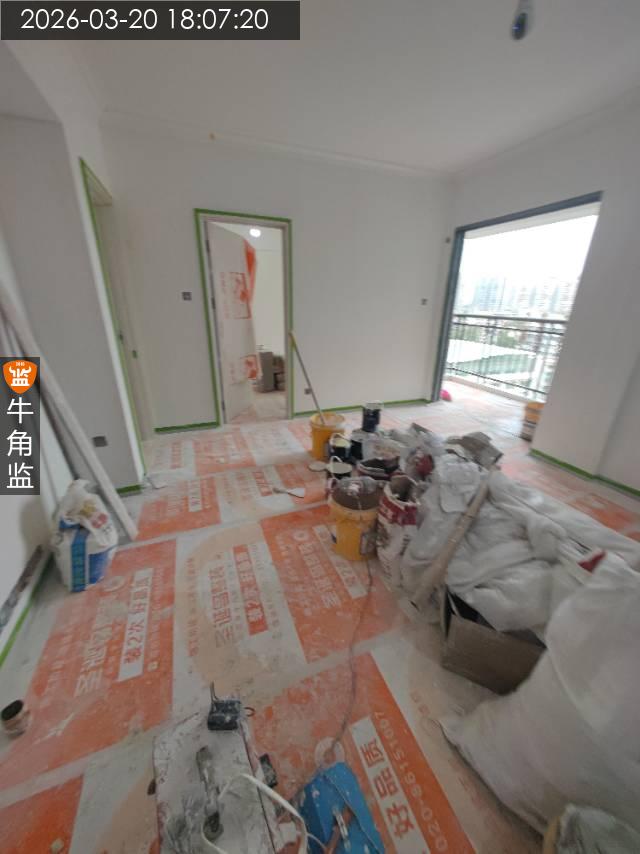

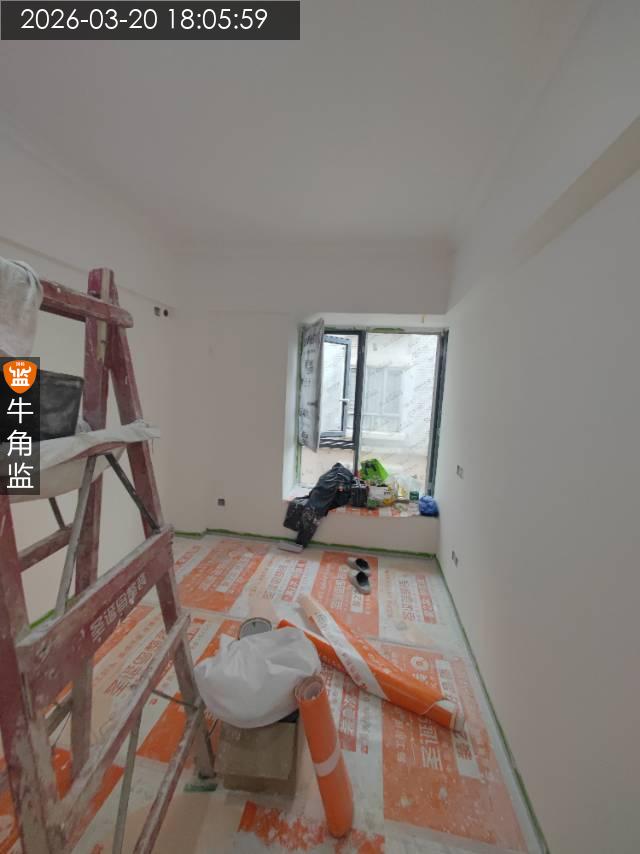

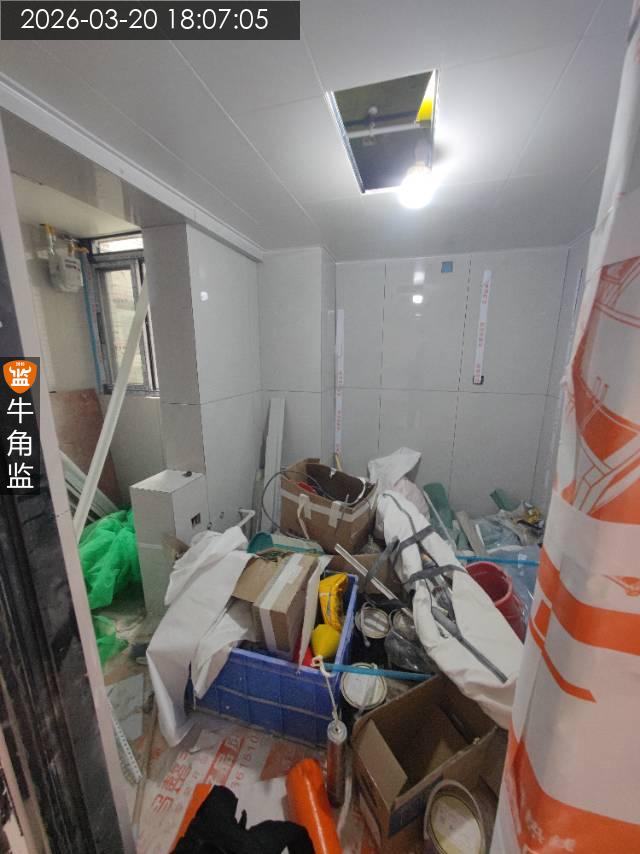

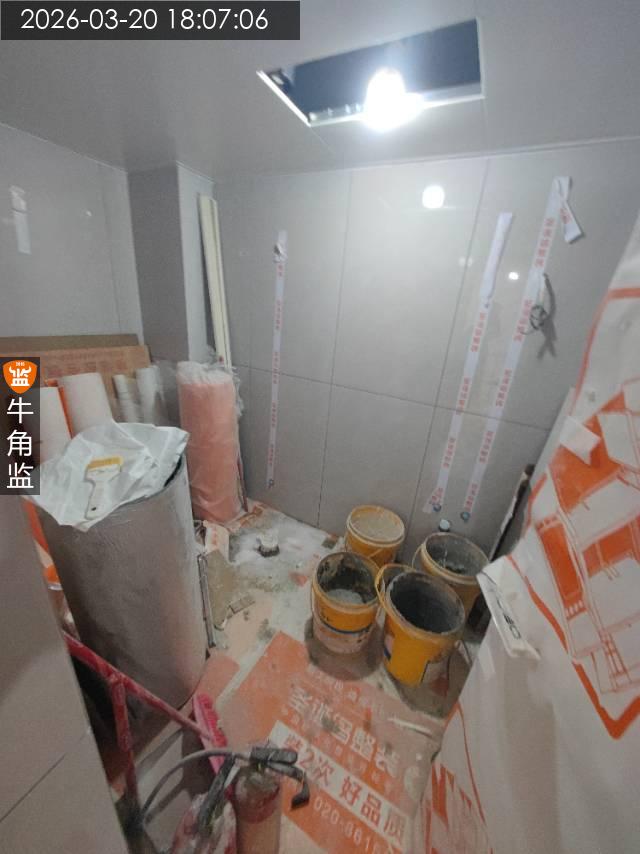

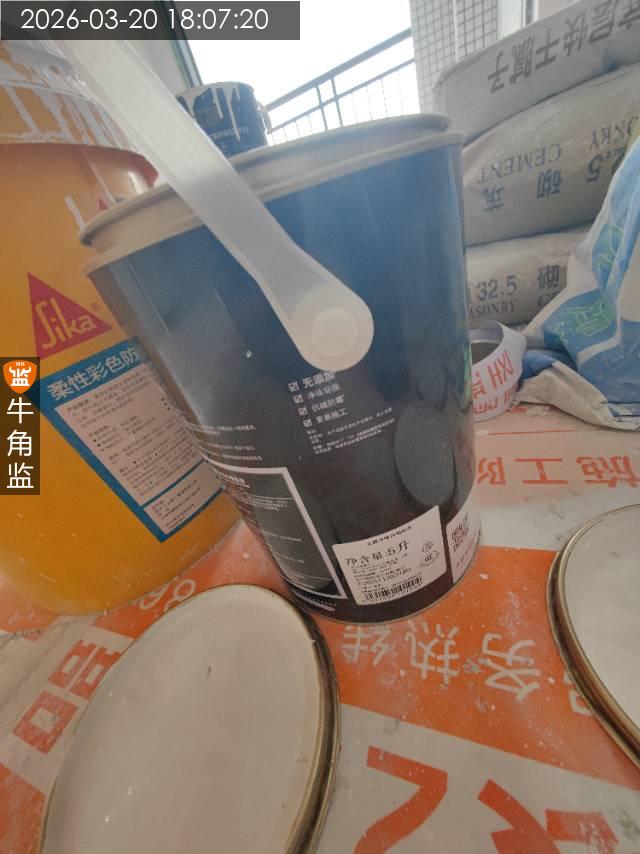

本次检查油漆情况 1,检查墙面平整度为顺平,强射灯照射下有小波浪状,常规灯光下为正常顺平。 2,墙面有划痕,沙眼等现象现场对接师傅修补处理(已标记) 建议 3、乳胶漆现场配兑需按照包装说明施工,乳胶漆需涂刷一底两面或两底三面。 4、涂刷完成后不应有沙眼,透底,颗粒,掉粉,脱皮,打磨痕迹明显等情况。
2026-03-20
越秀区青********3709
设 计 师:未知
施工队长:温工
工地面积:55.00㎡
装修总价:0.00
本次评价:B
本次评语:

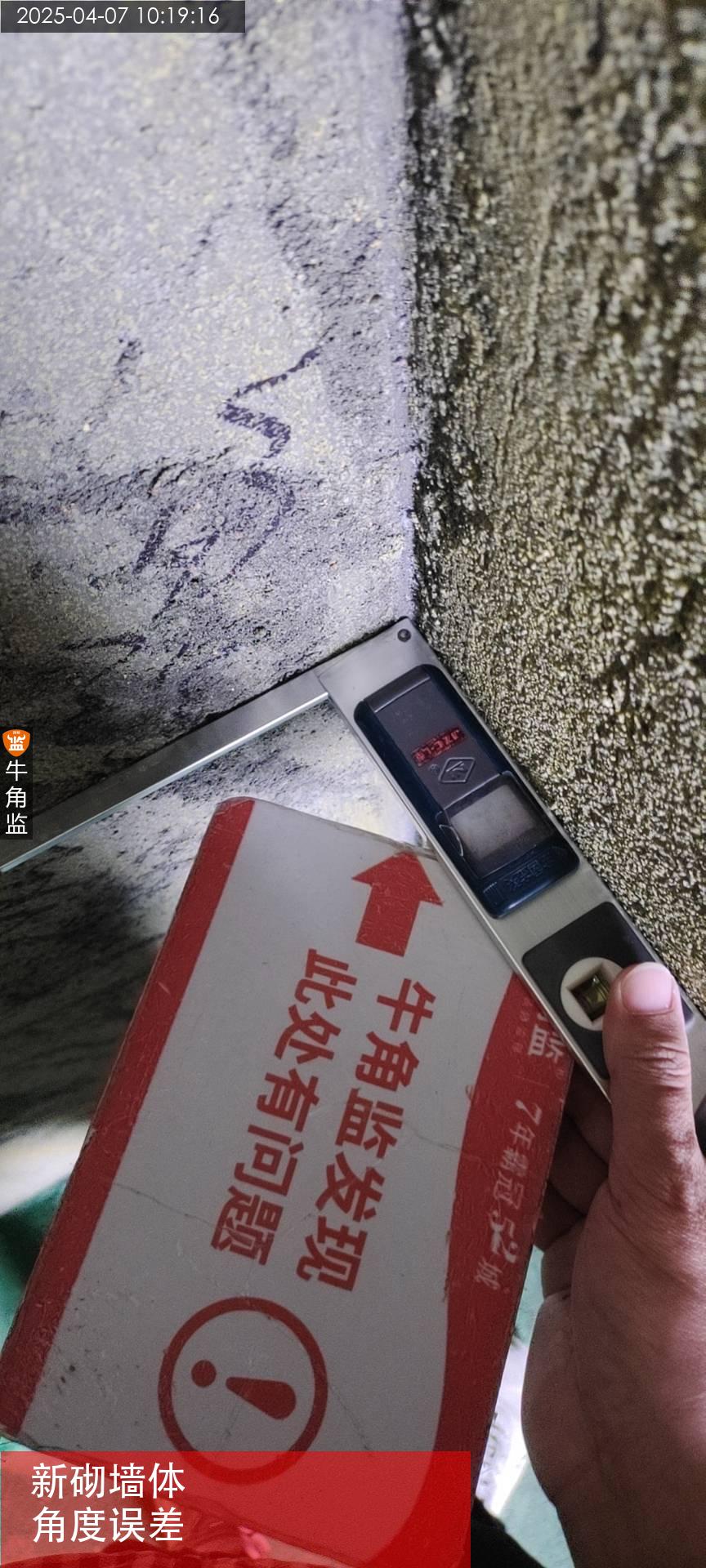

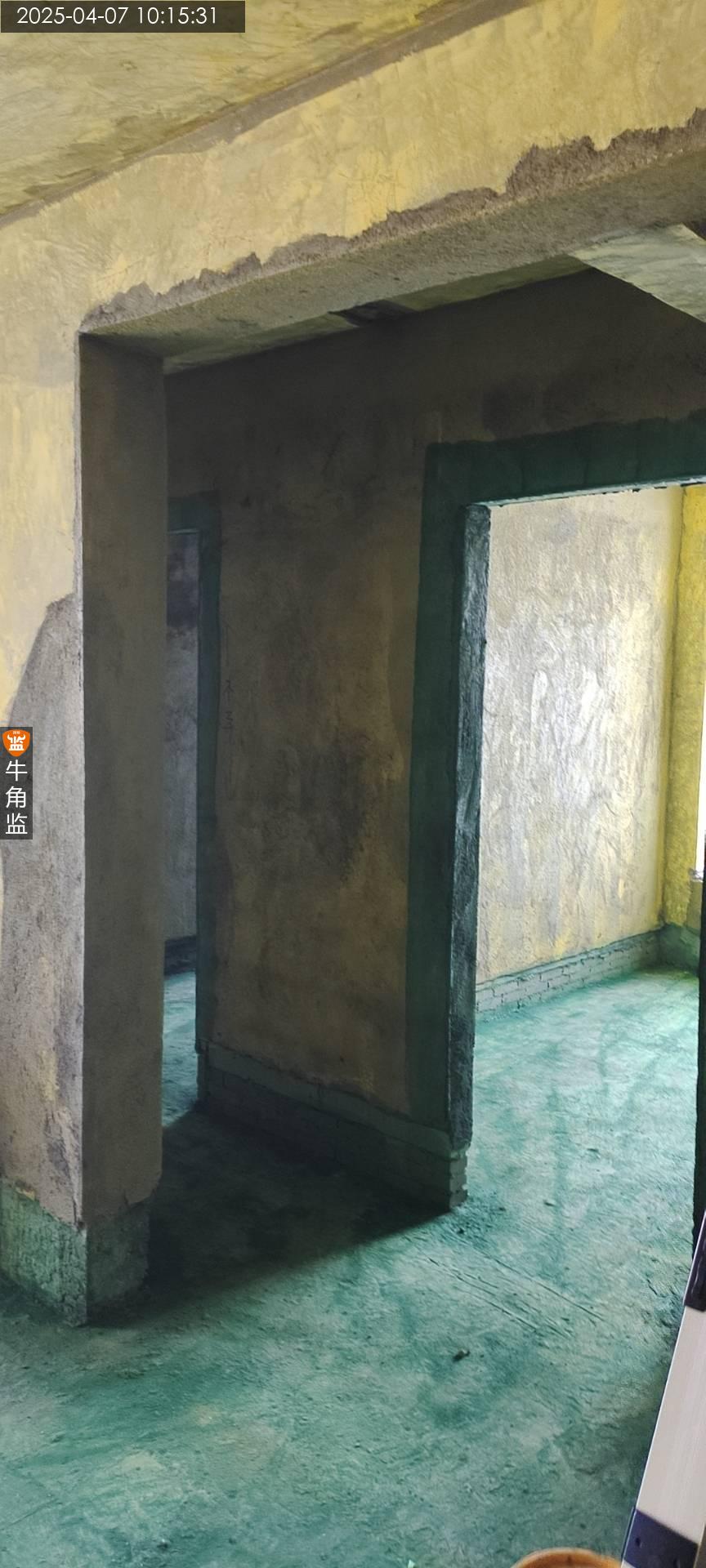

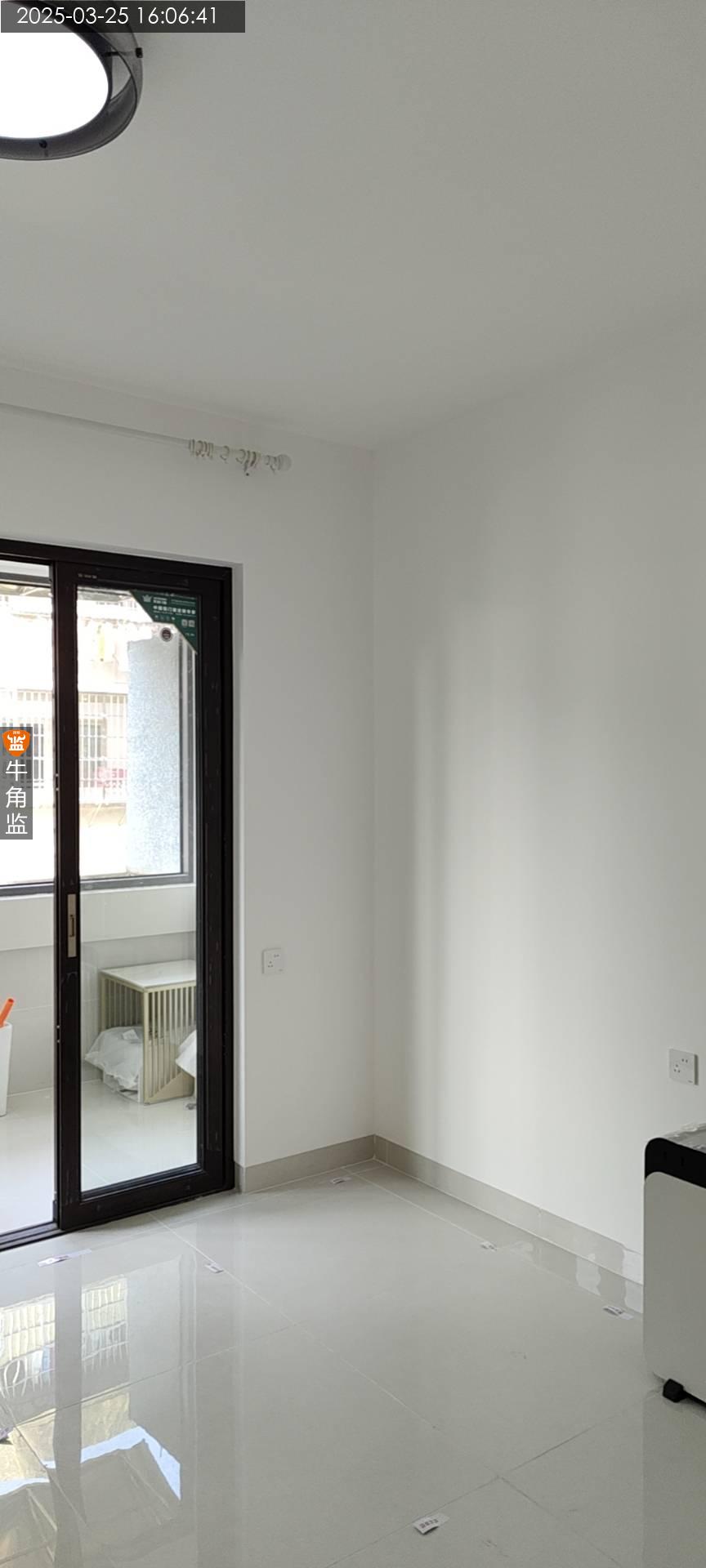

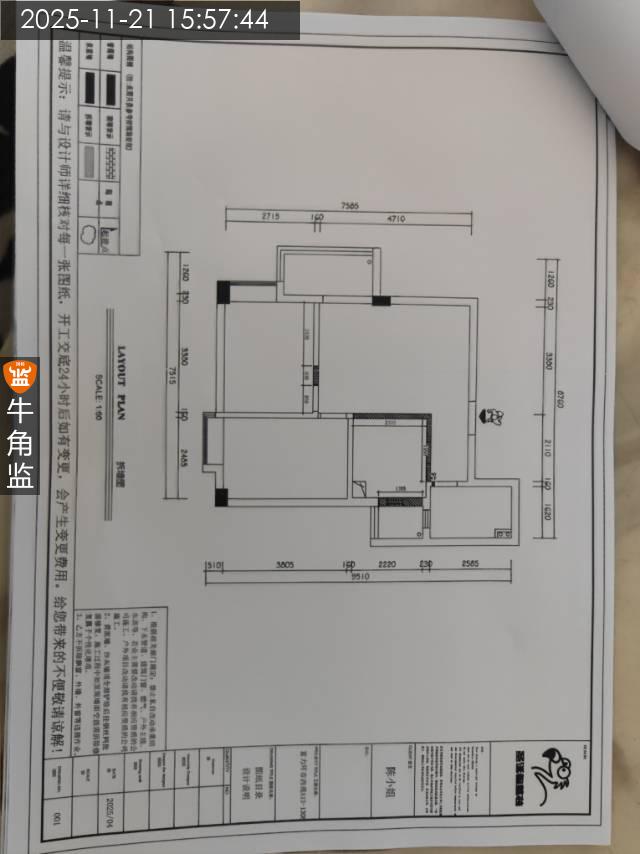

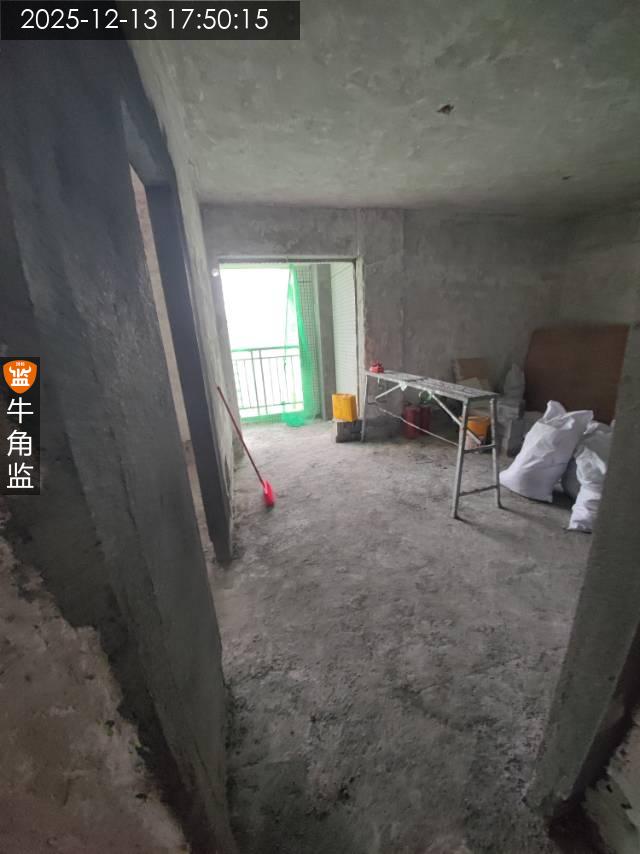

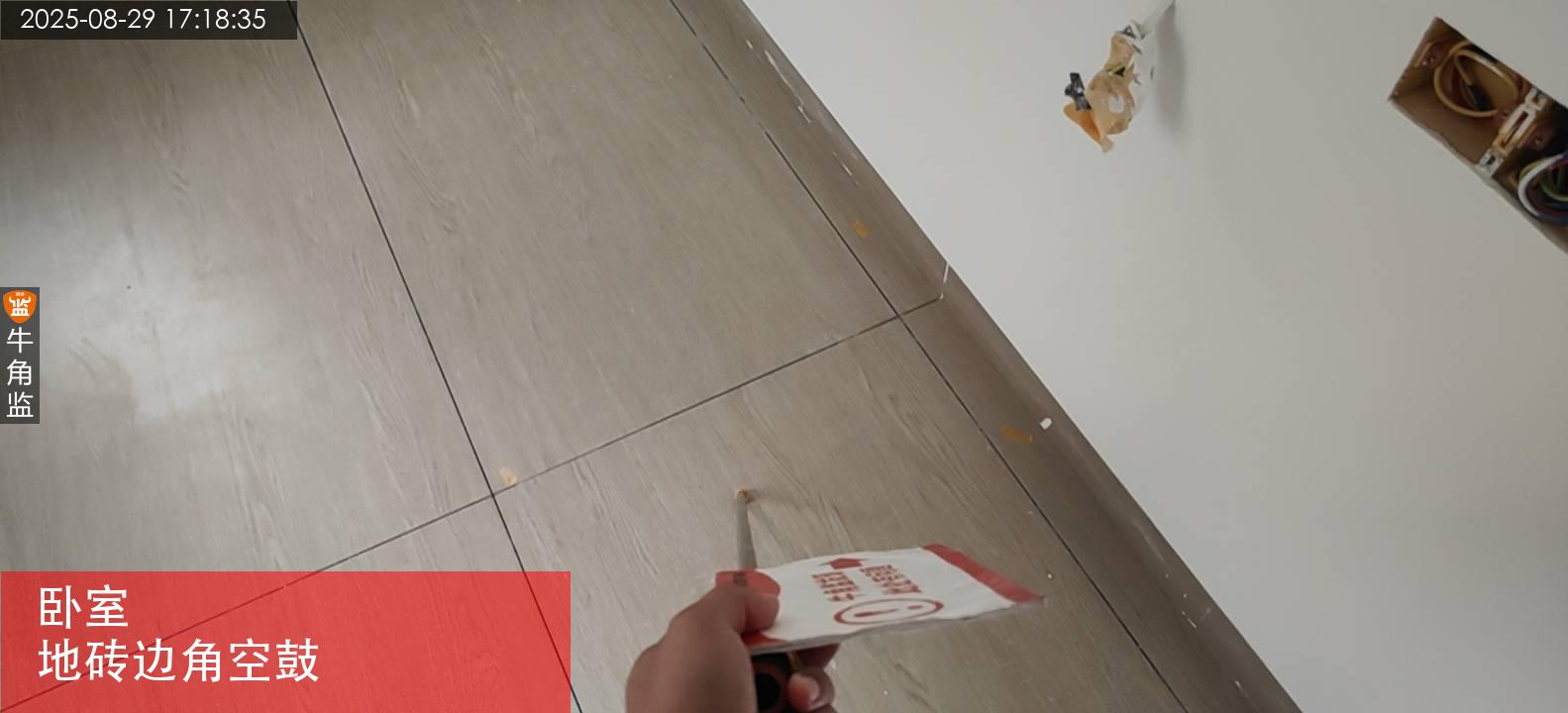

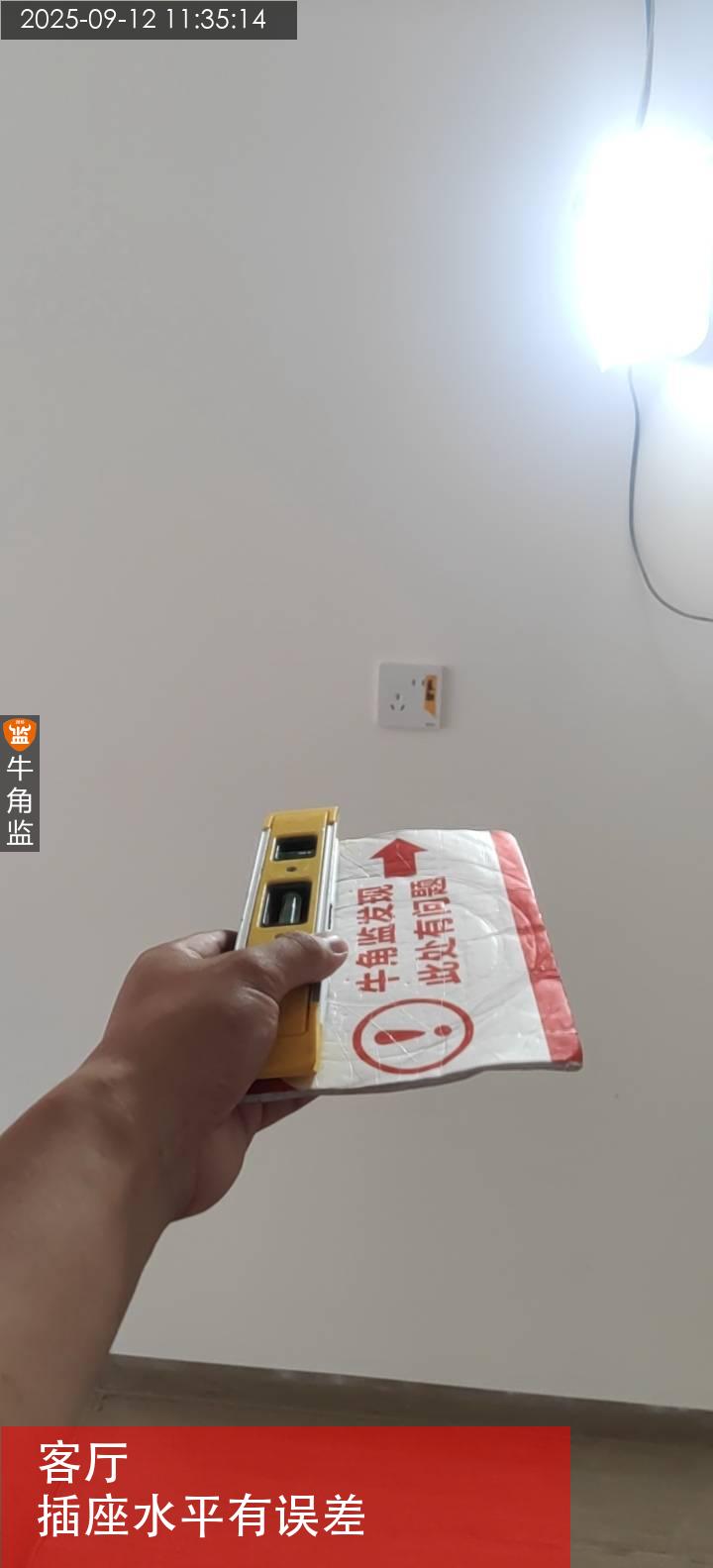

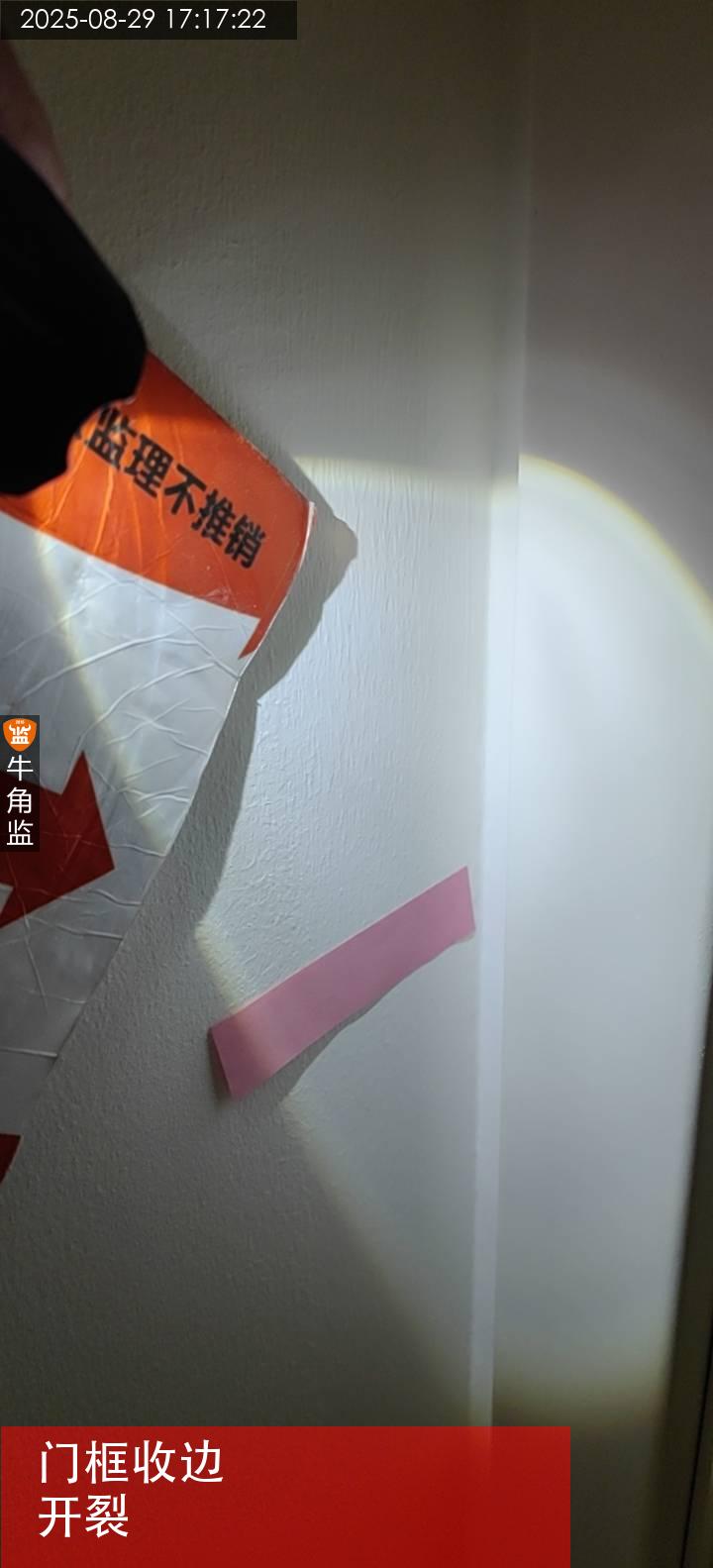

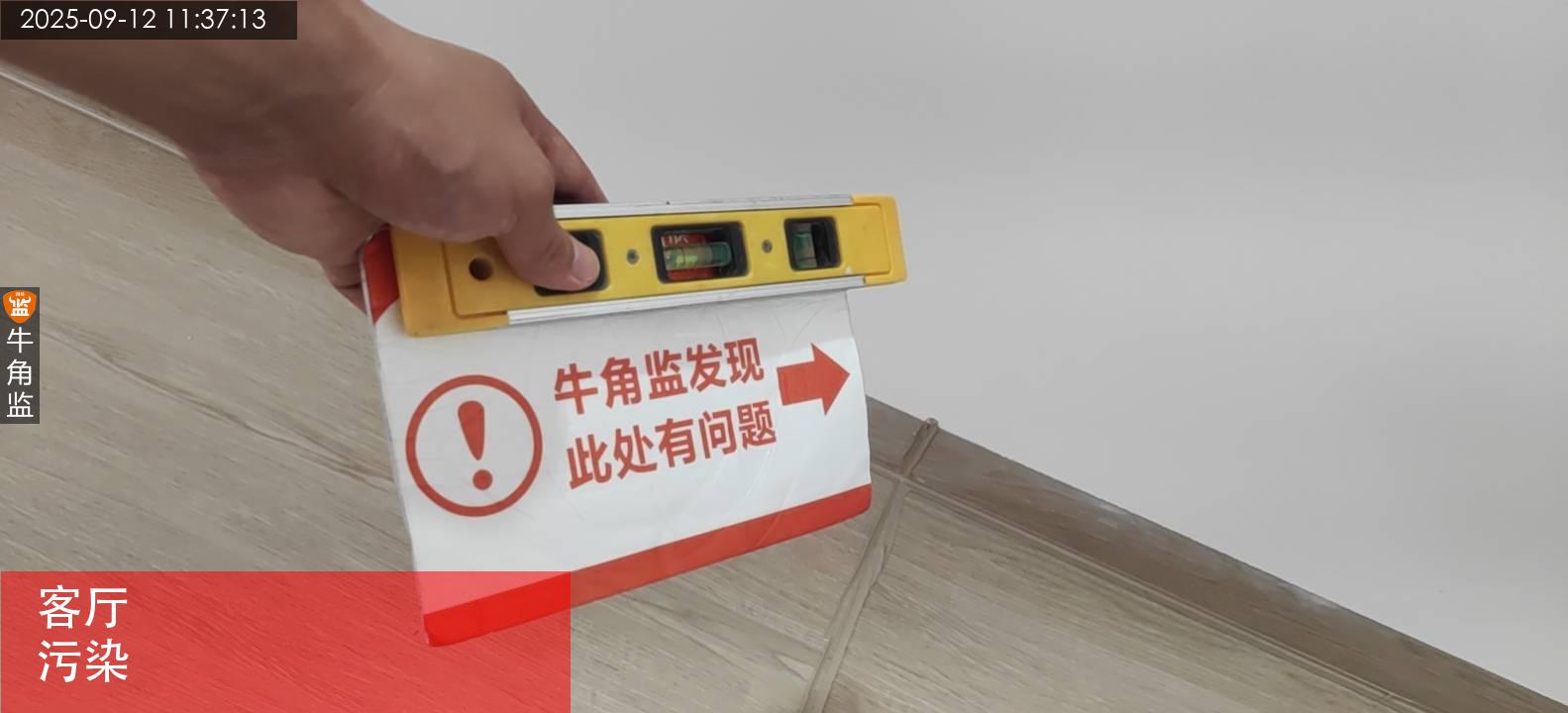

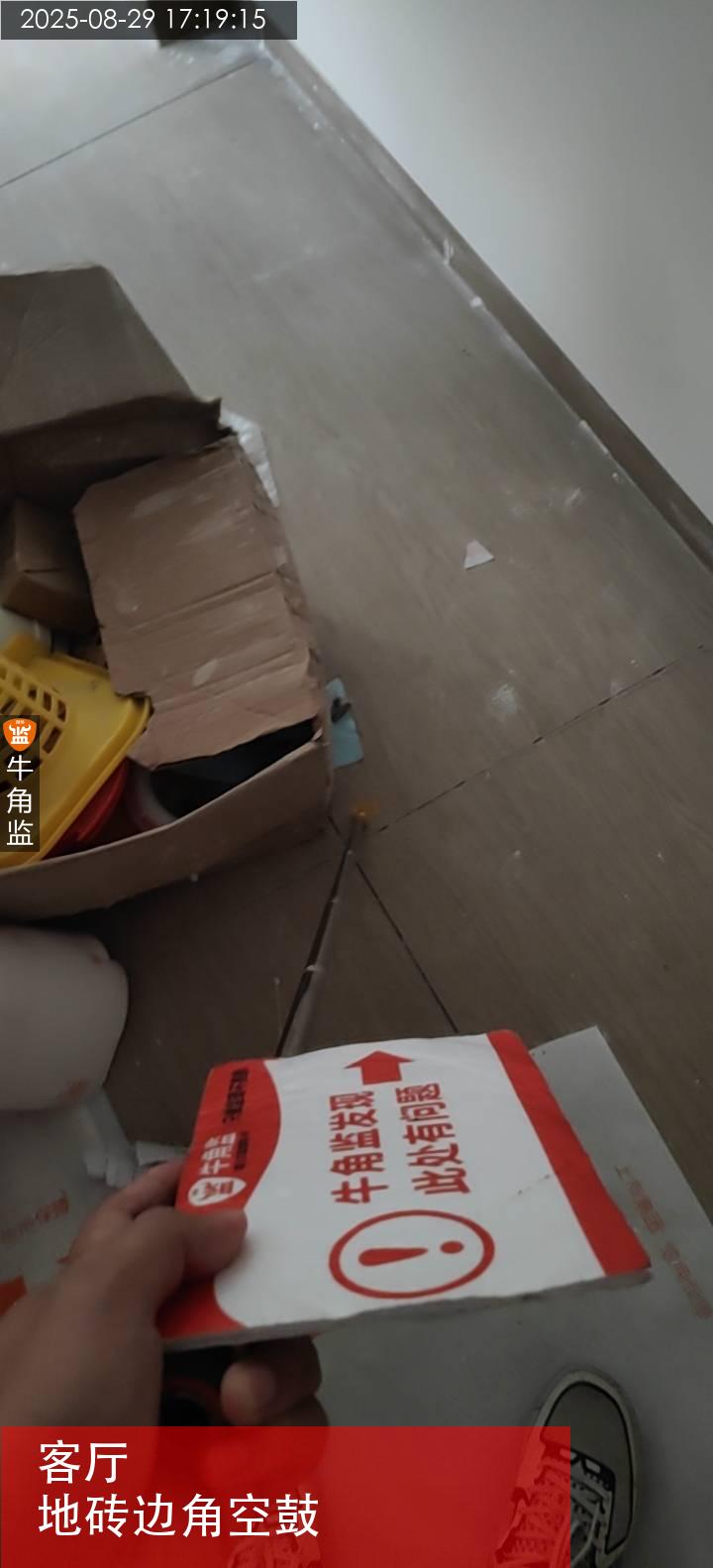

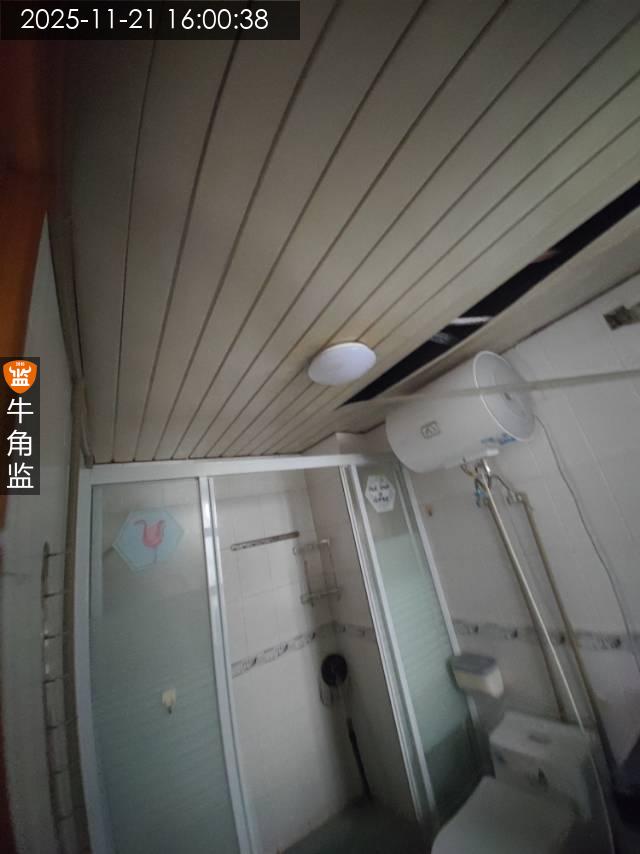

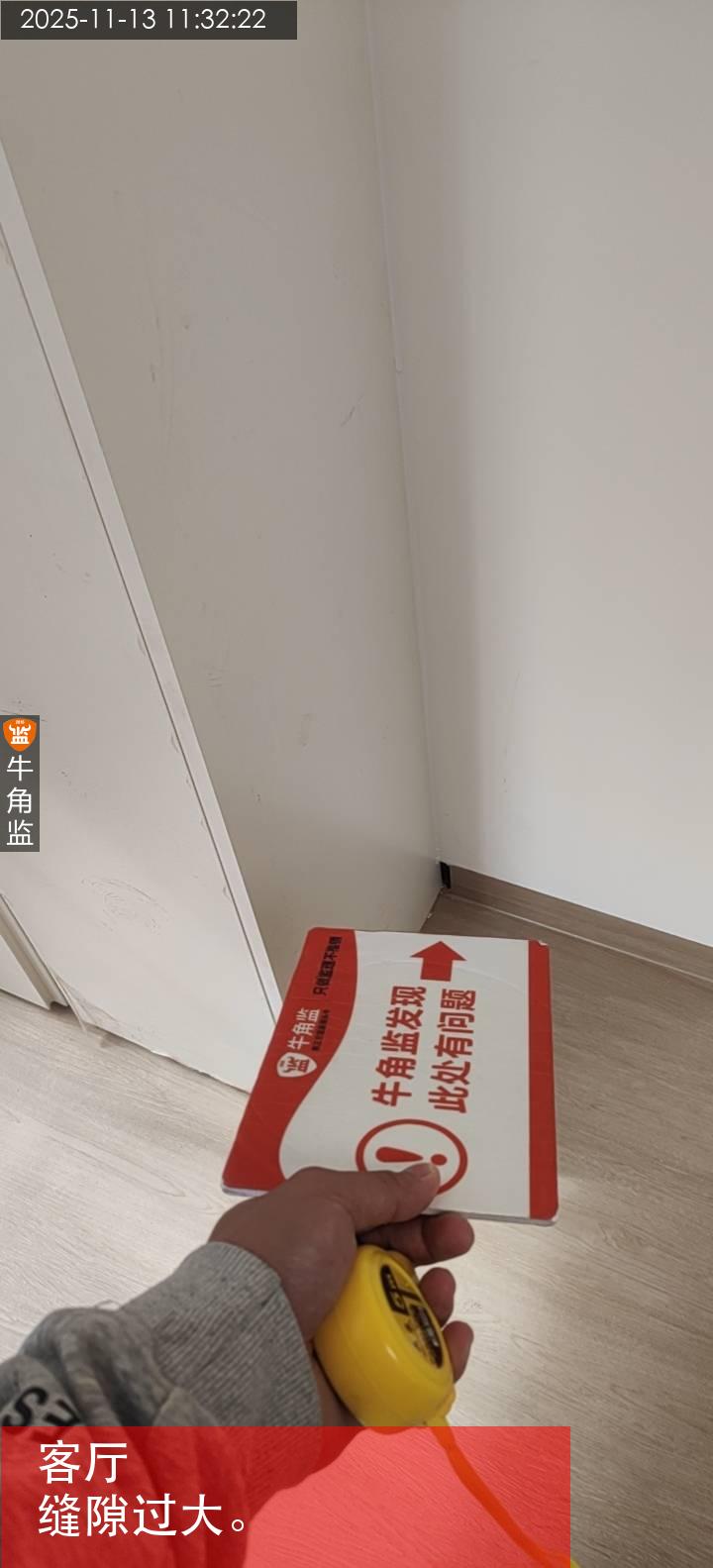

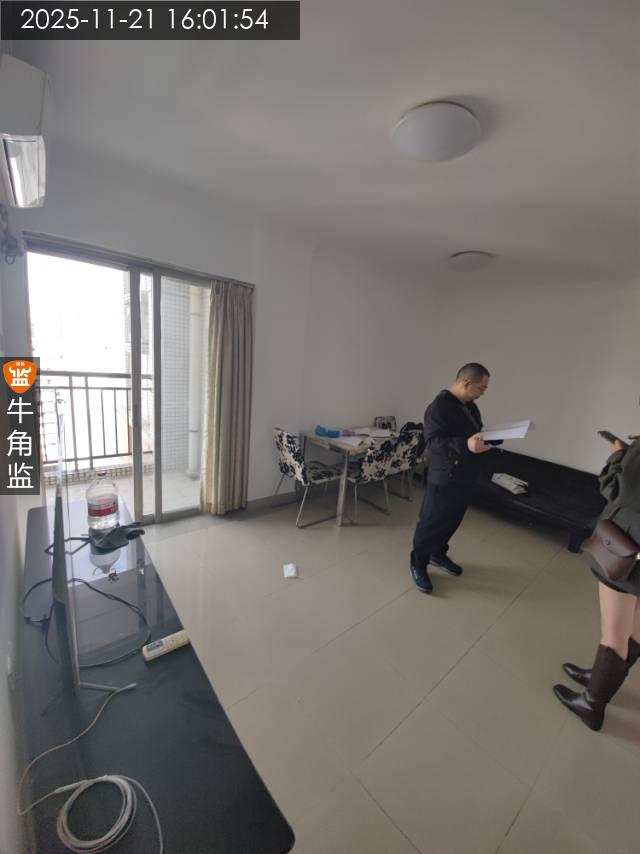

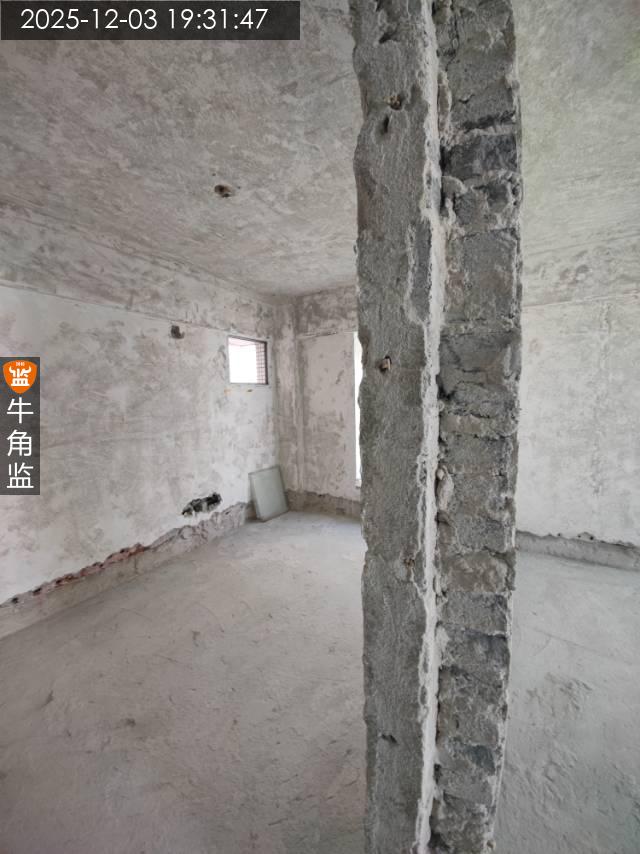

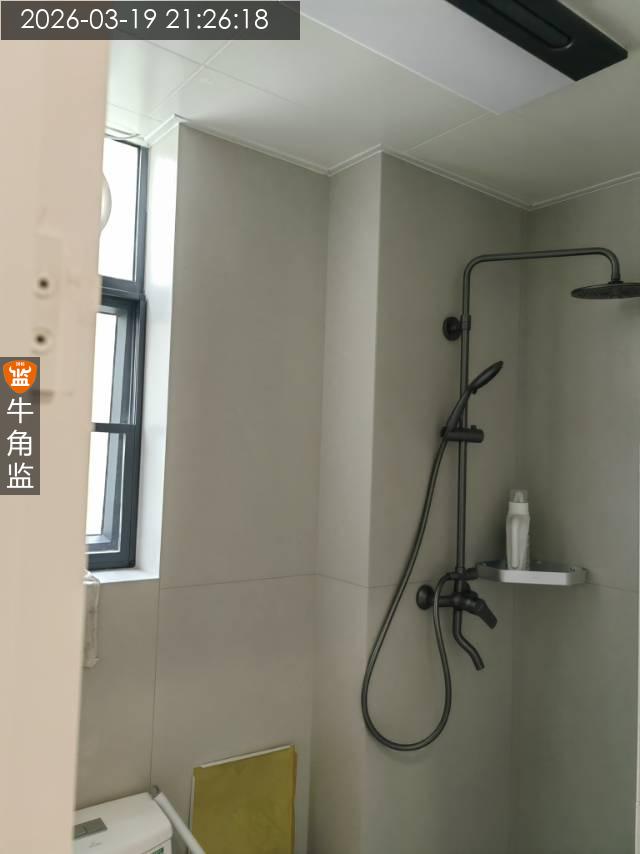

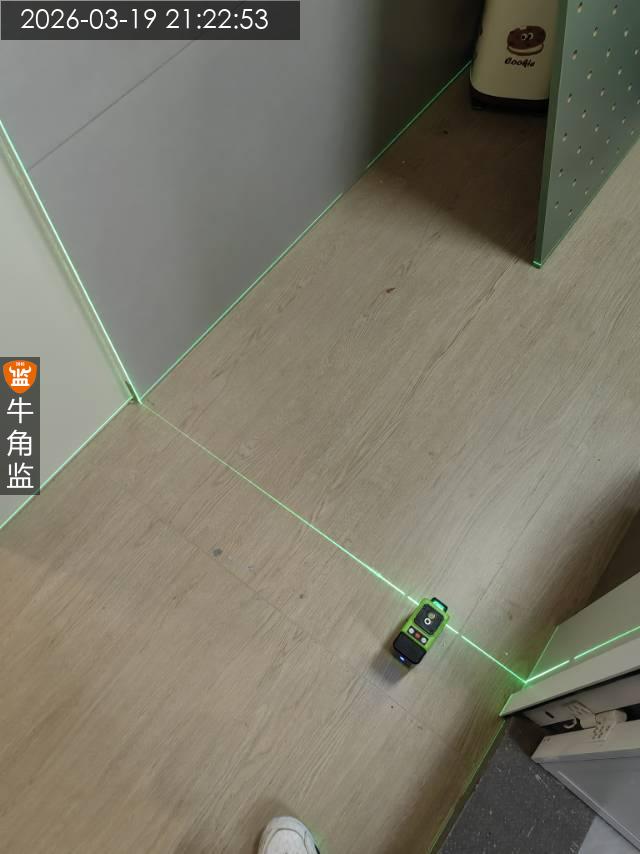

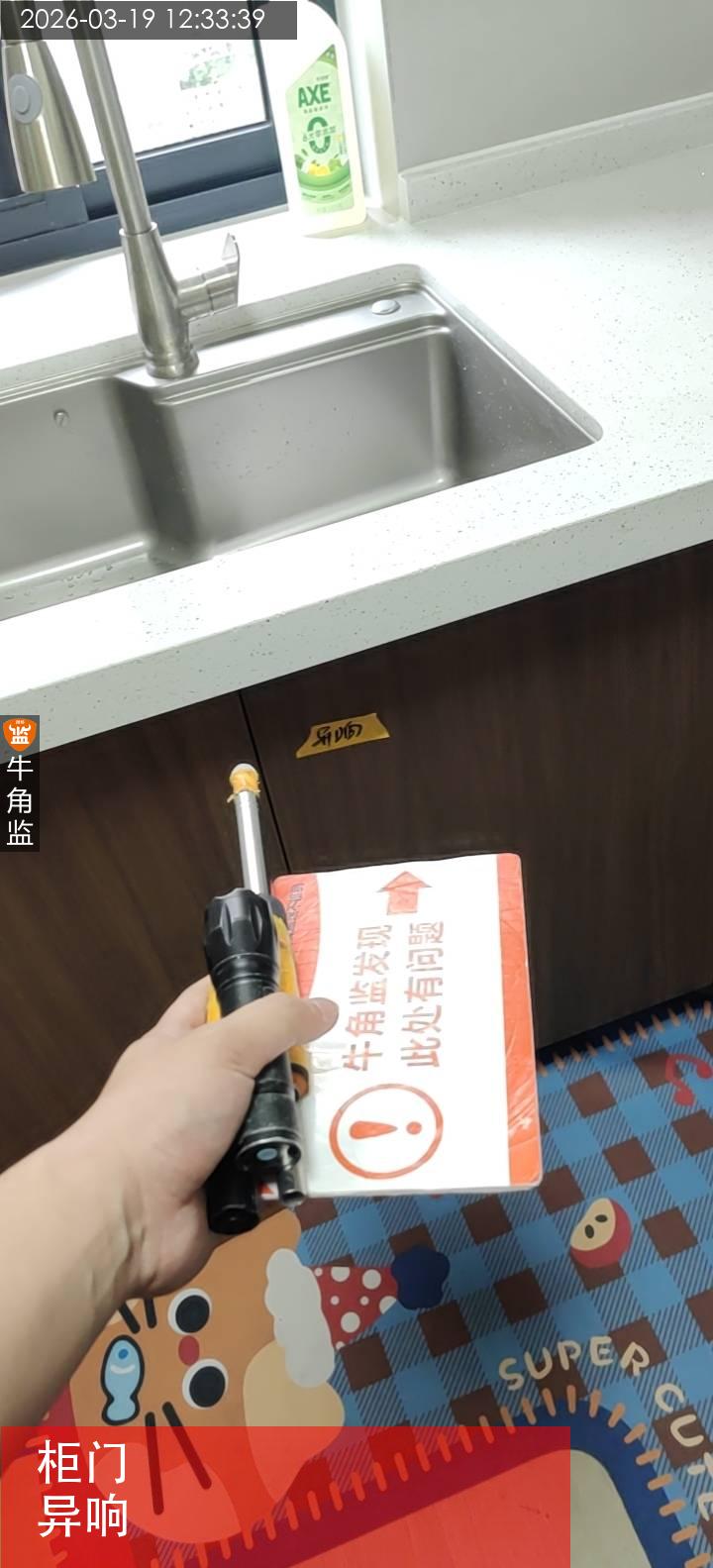

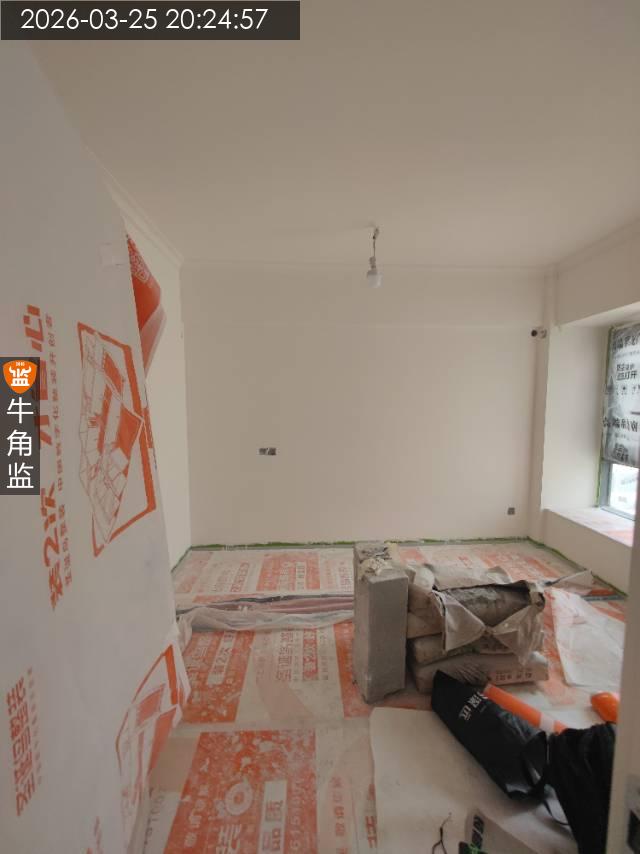

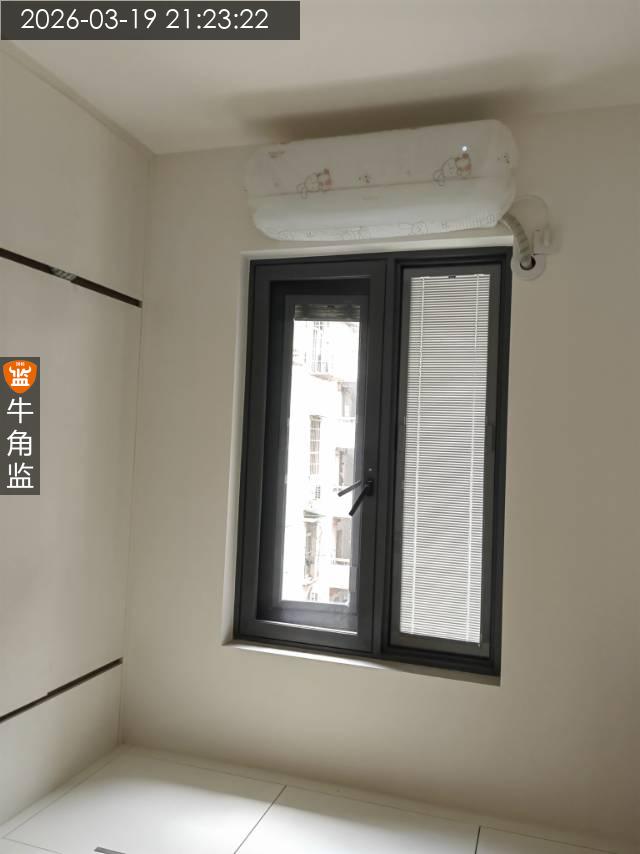

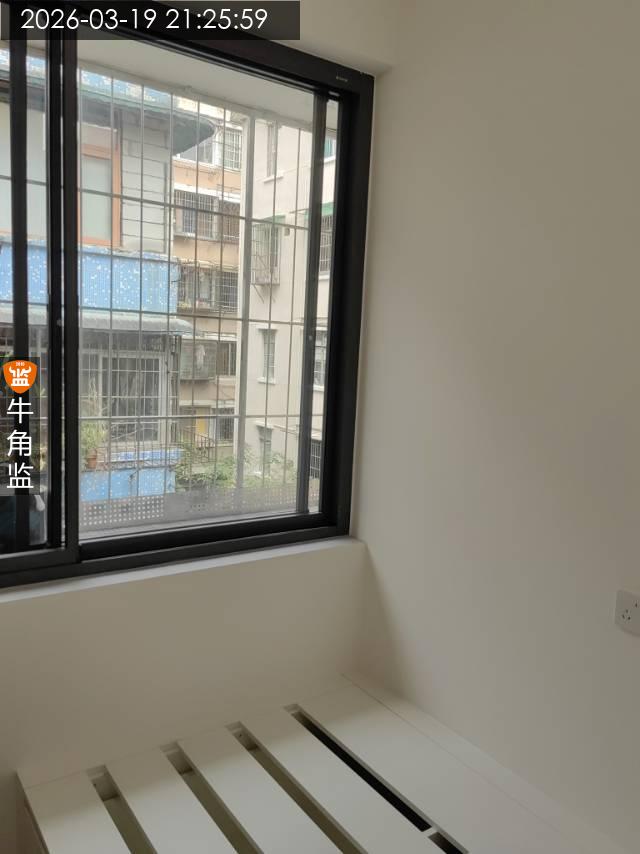

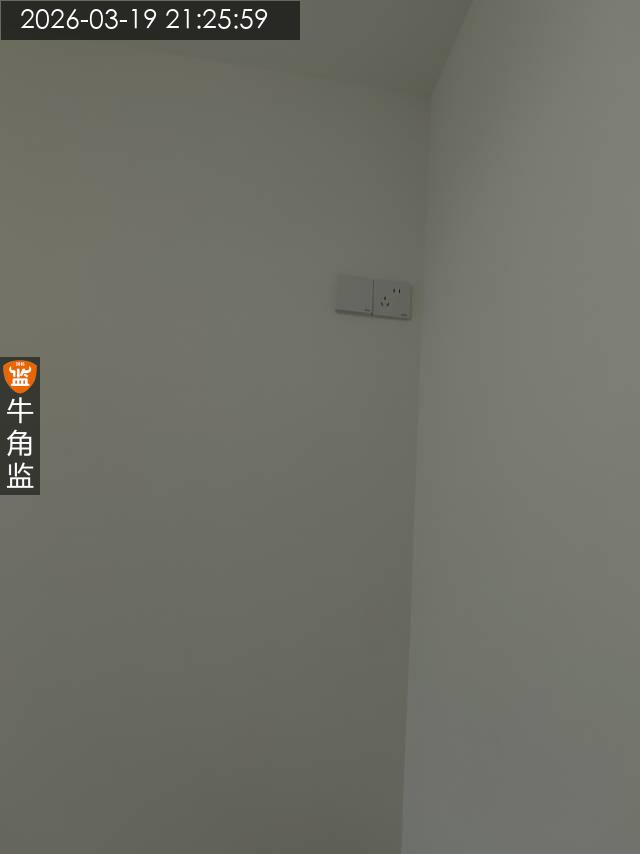

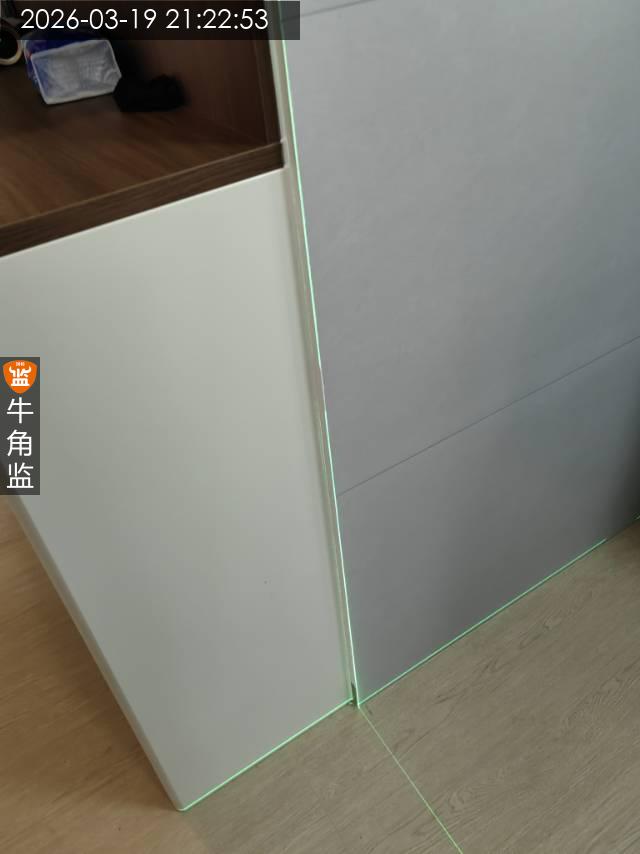

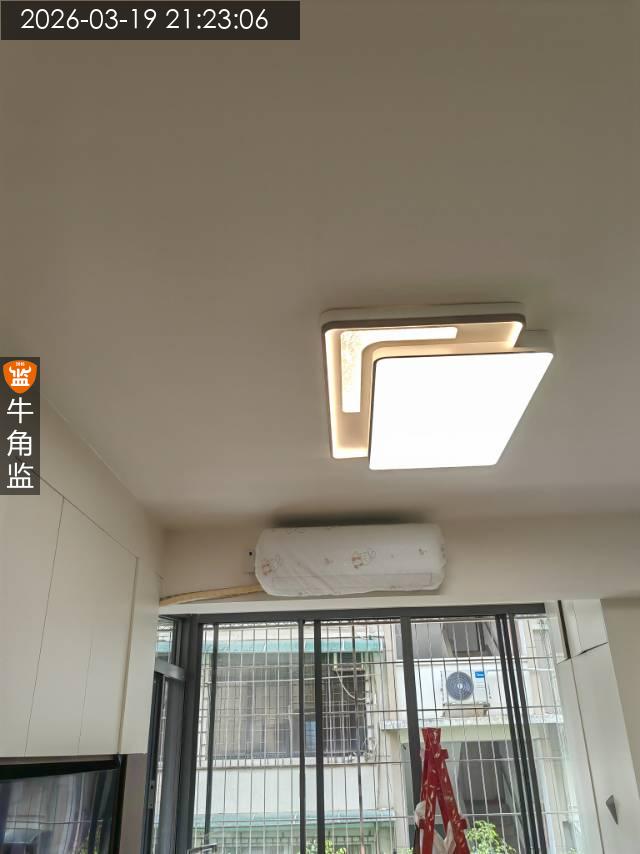

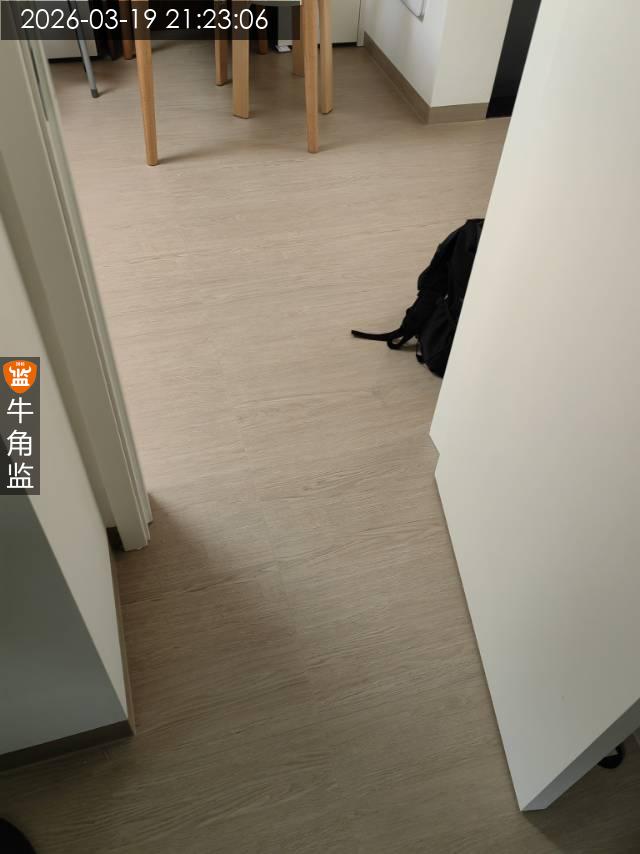

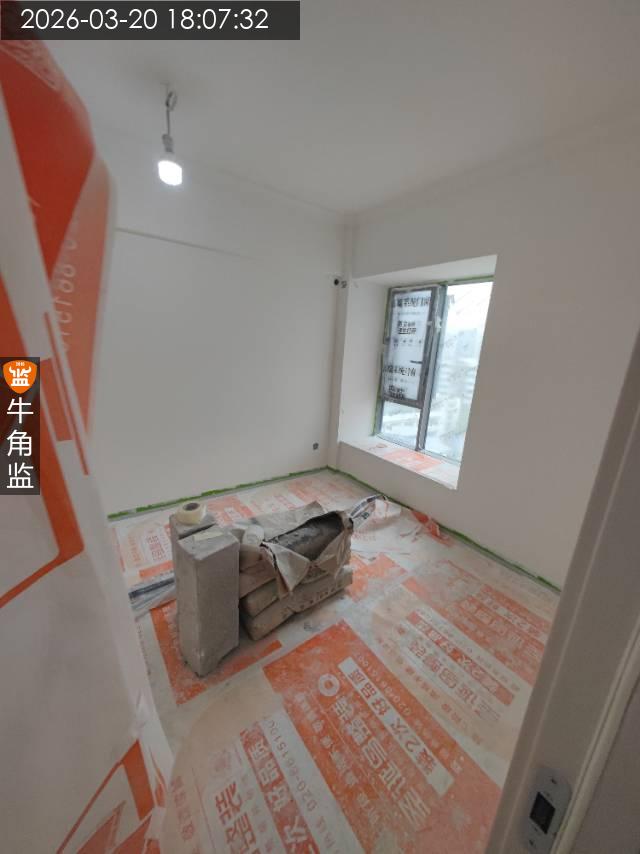

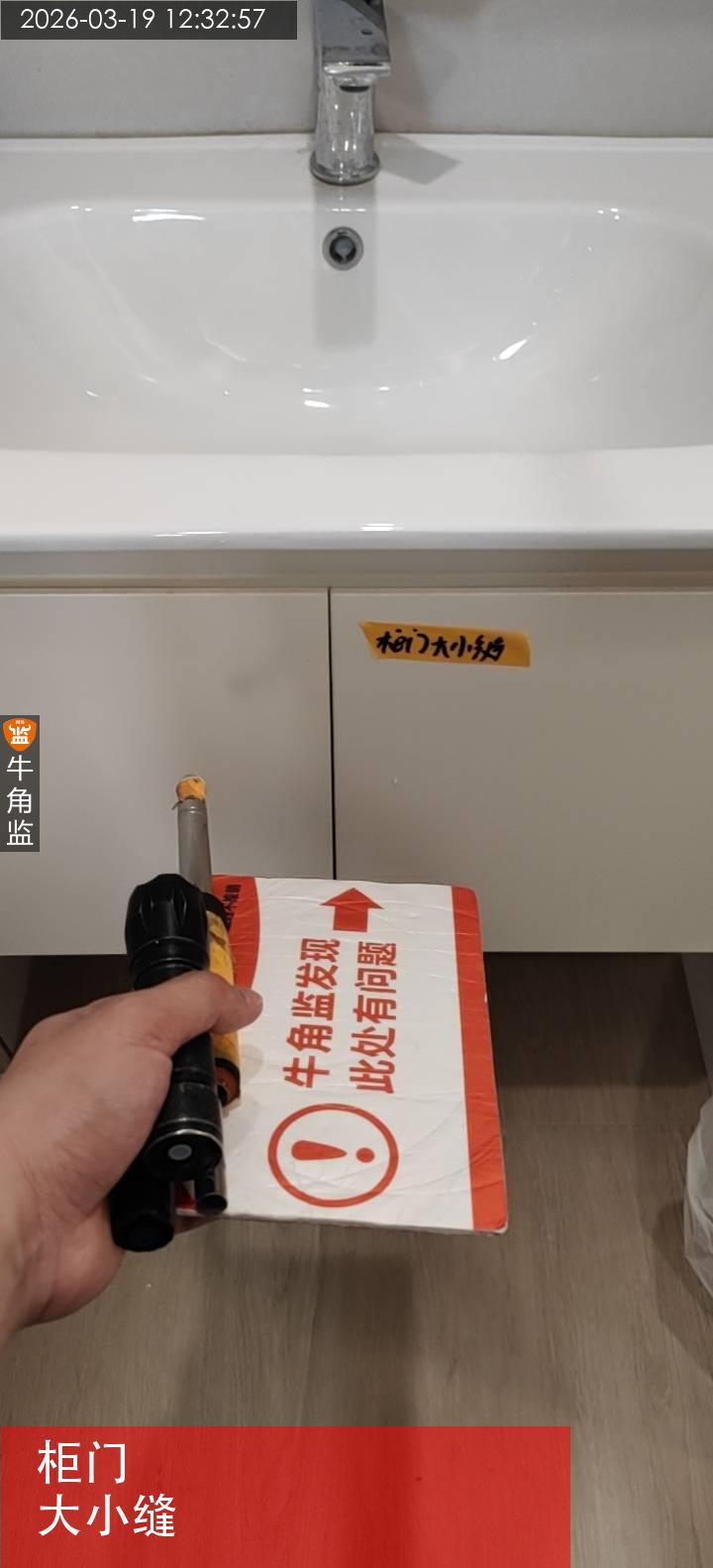

本次检查为竣工验收总结如下 一、本次检查内容及概述 现场无工人施工,本次主要对整体装修进行竣工验收,所使用工具为空鼓锤,水平仪等 二、往期隐患整改情况 往期隐患部分未整改,应提醒施工方及时整改,易覆盖的照片形式反馈 三、本次检查发现问题 1、柜门有多处高差及大小缝,建议联系商家上门调整 2、厨房柜门开闭有异响,建议联系商家上门调整 3、墙面油漆有多处污染修补未打磨且有开裂,建议重新补腻子打磨刷漆 四、检查结论 本次检查所发现问题应当及时整改并反馈 五、后期施工建议 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
2026-03-19
荔湾区彭********7929
设 计 师:未知
施工队长:温工
工地面积:68.00㎡
装修总价:0.00
本次评价:C
本次评语:

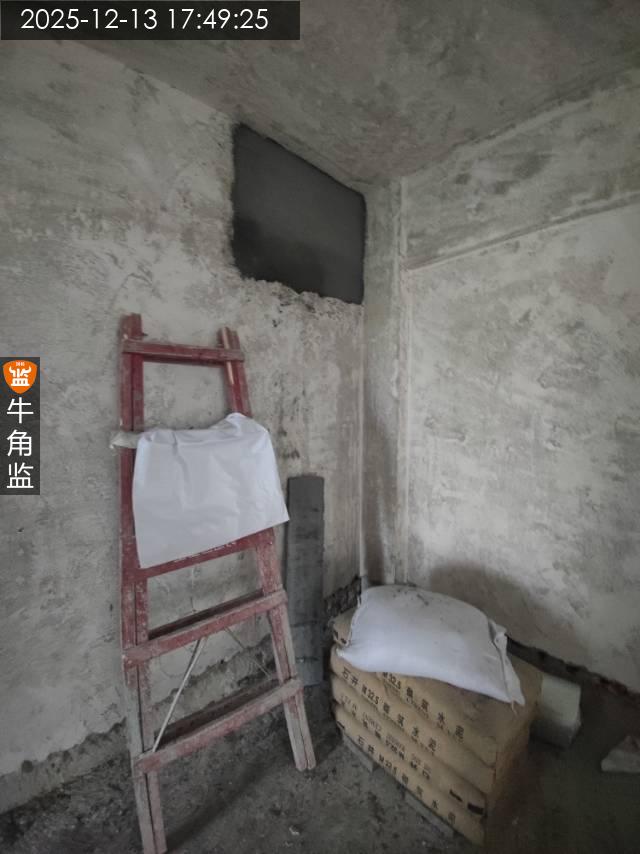

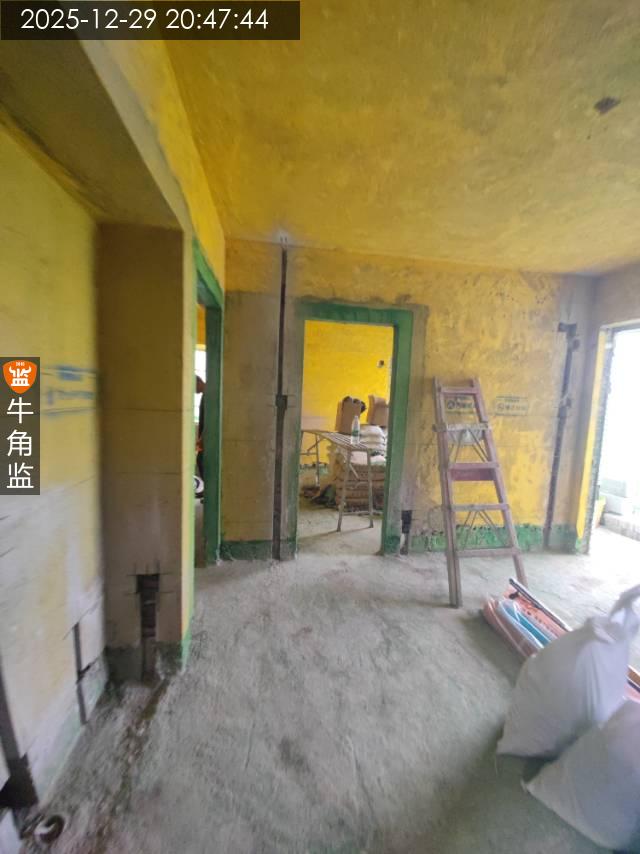

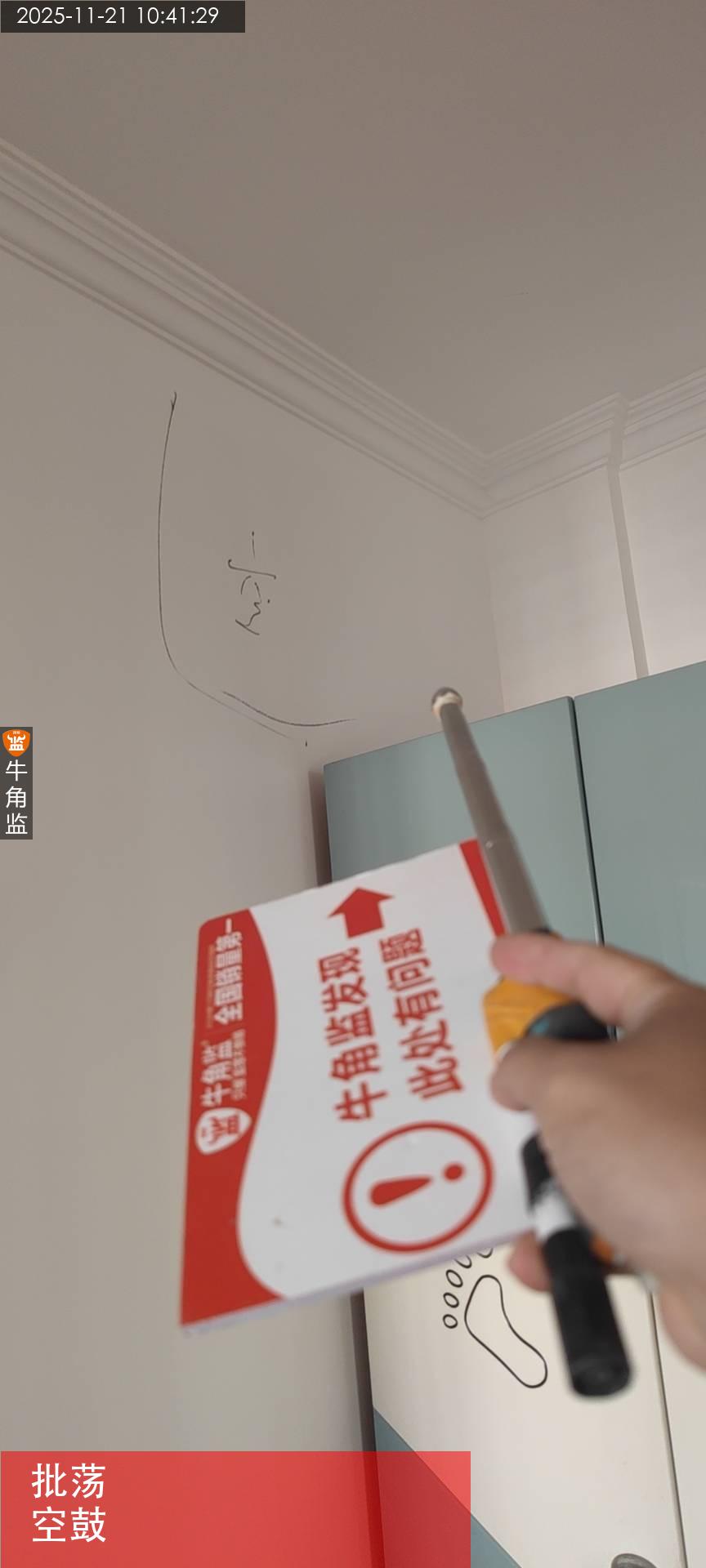

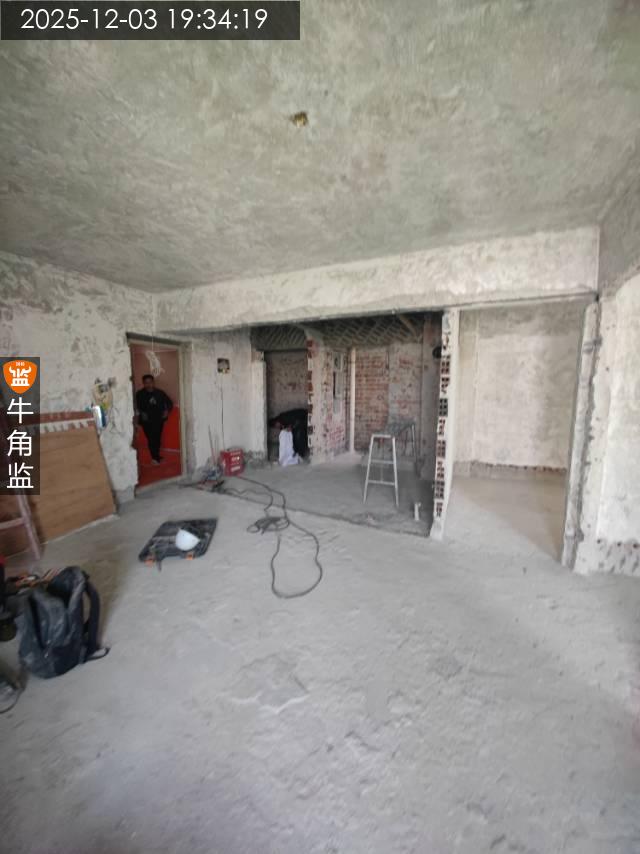

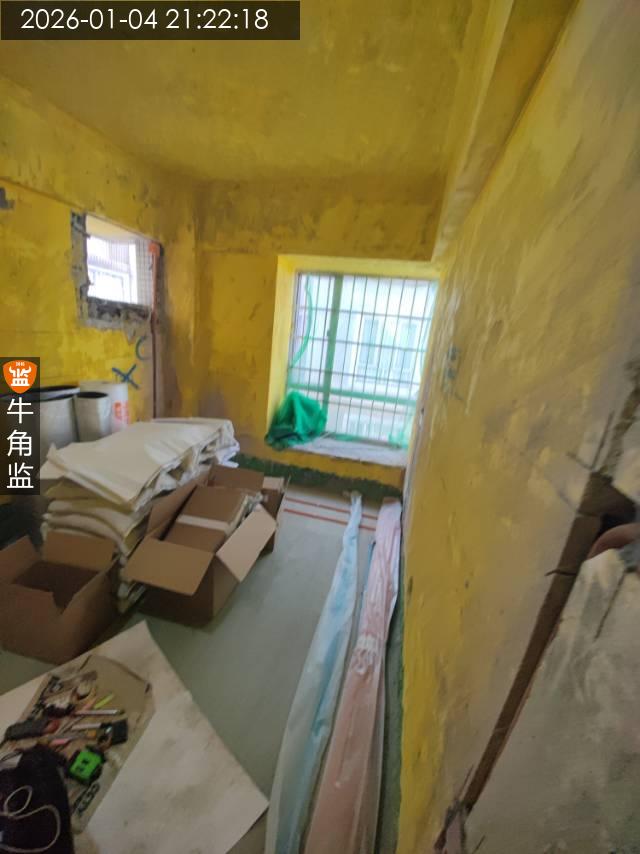

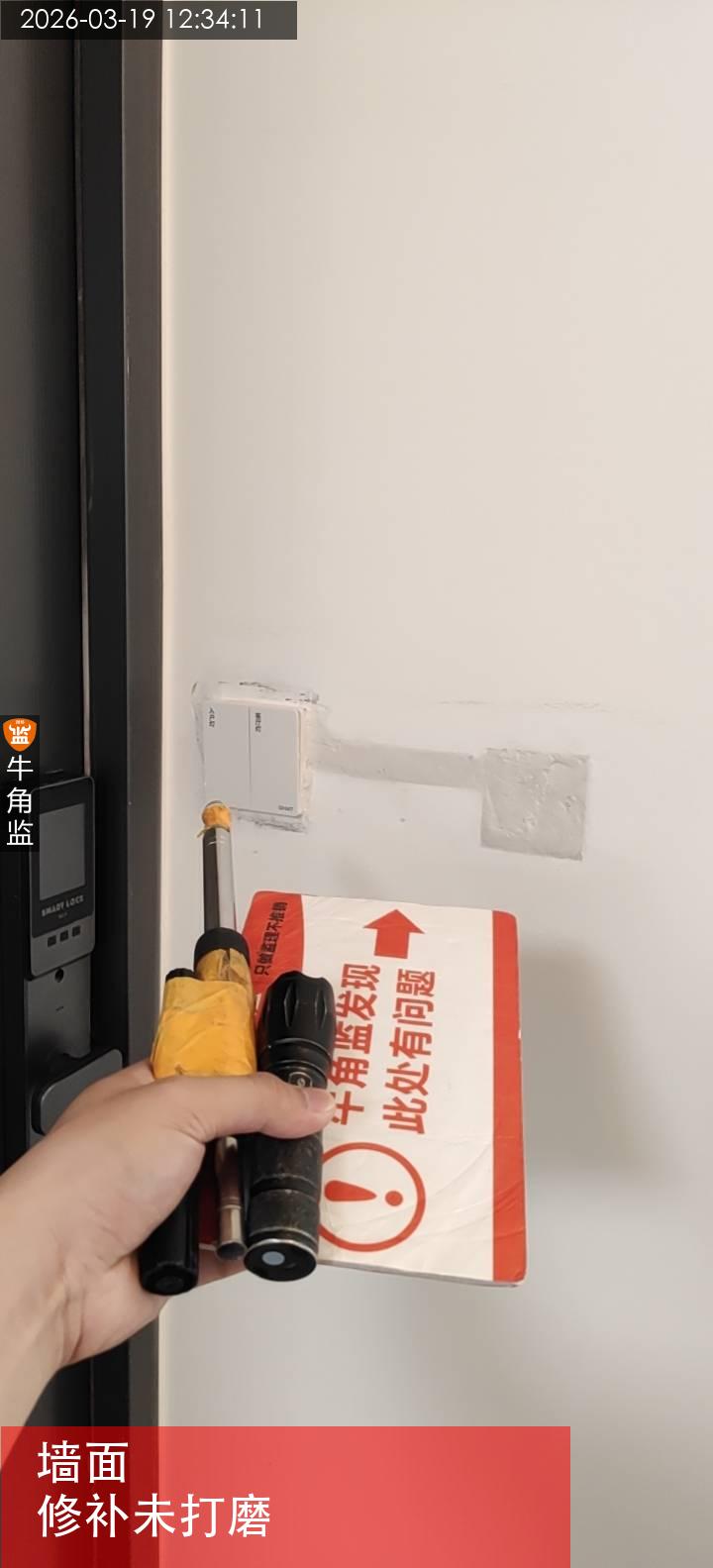

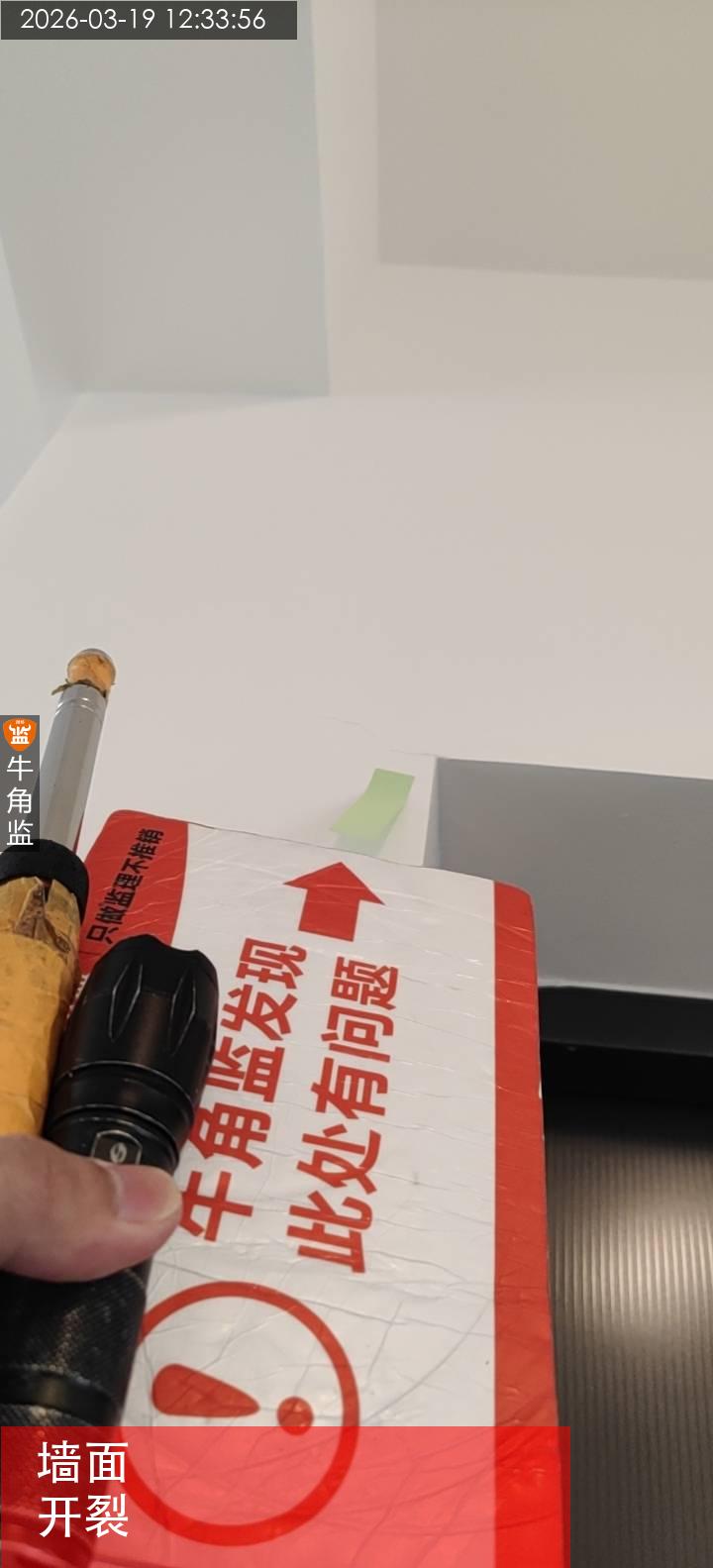

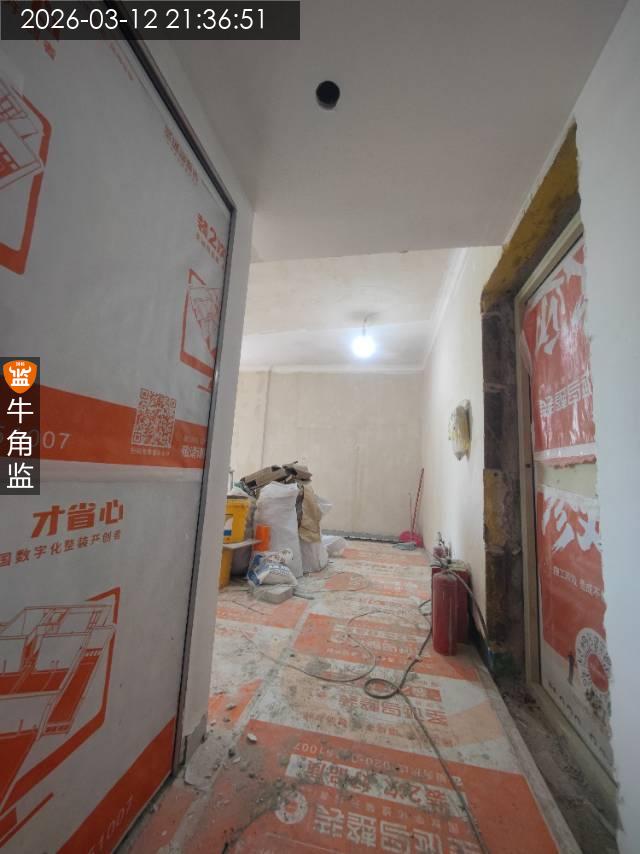

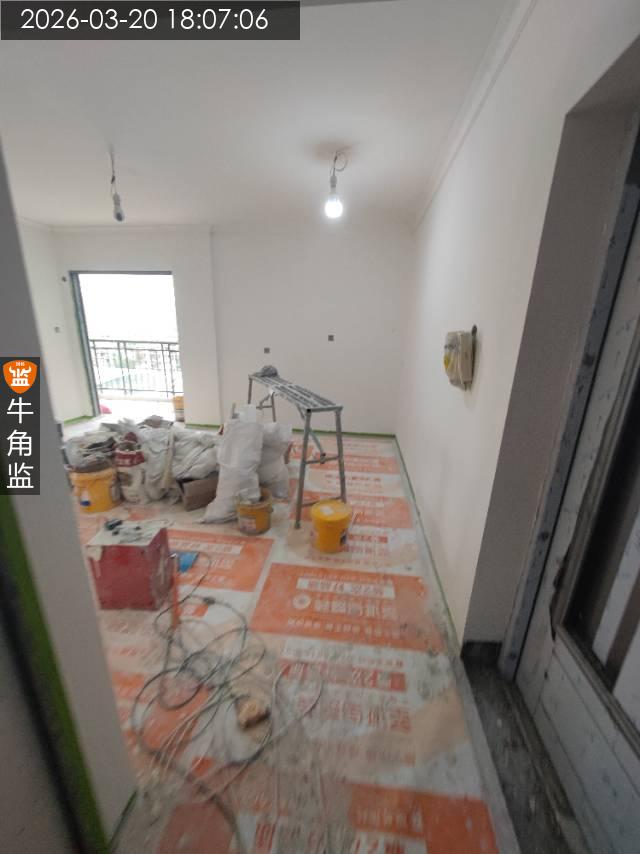

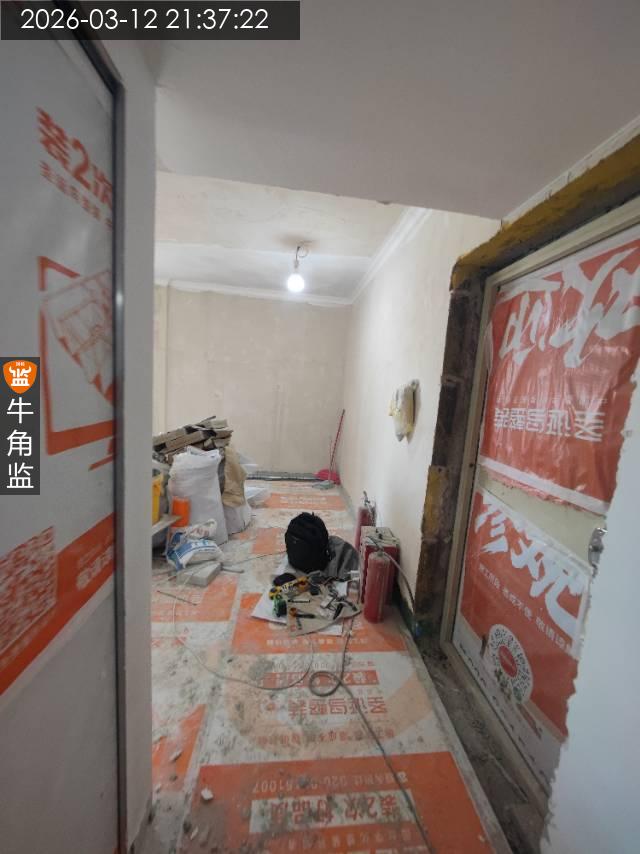

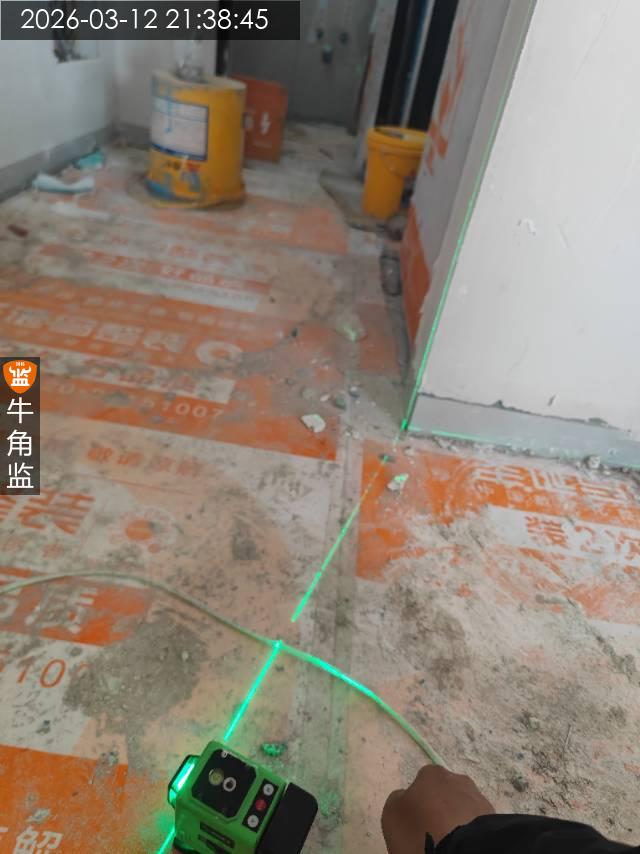

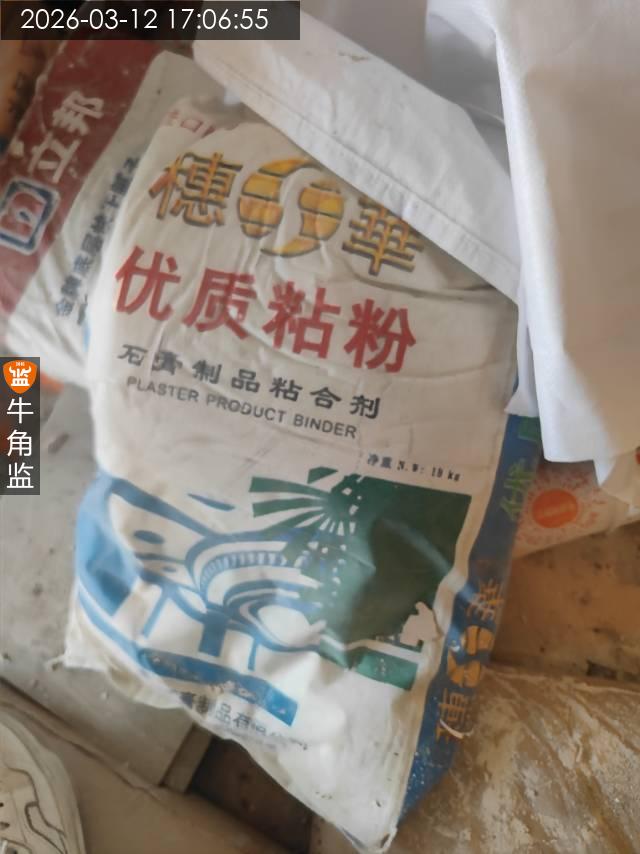

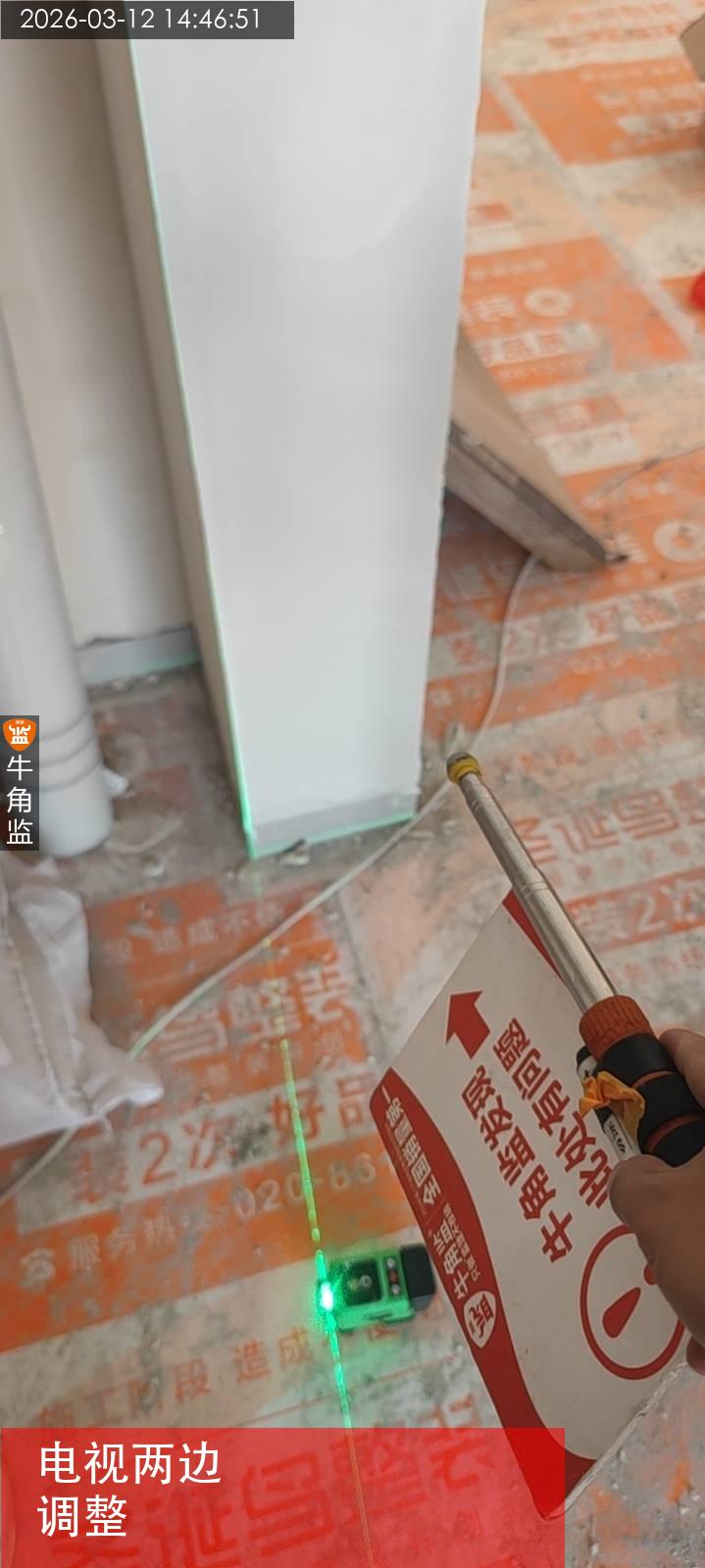

本次腻子巡检情况。 1,现场1油漆师傅,与师傅对接验收工艺规范。 2,电视柜两边阳角垂直度有偏差,现场对接师傅调整处理。 3,踢脚线施工期间注意干净或者保护防止后期油漆污染难处理。 4,检查现在刮腻子墙面挂满纤维网,阴阳角挂满直角条。 建议 5,腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 6,腻子需刮三遍后再使用强光灯进行打磨处理

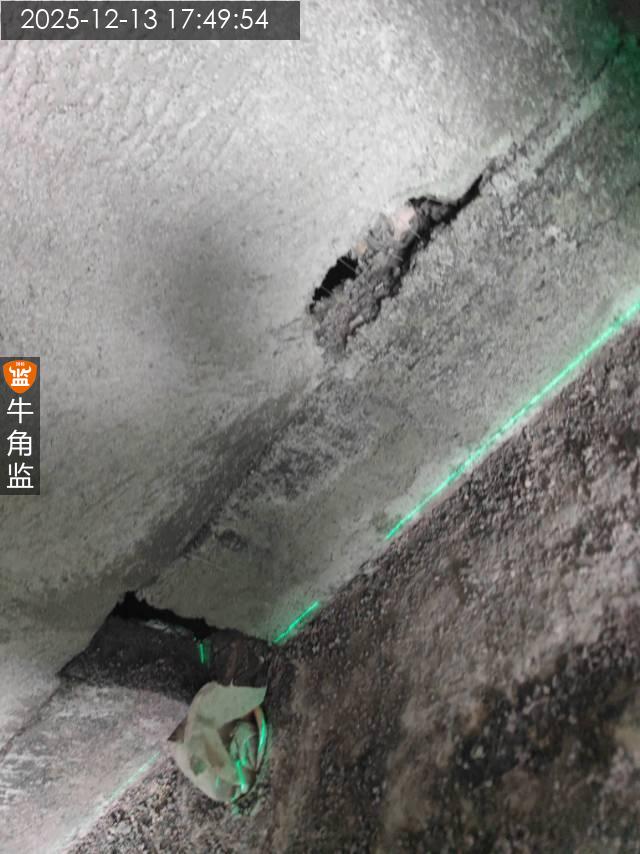

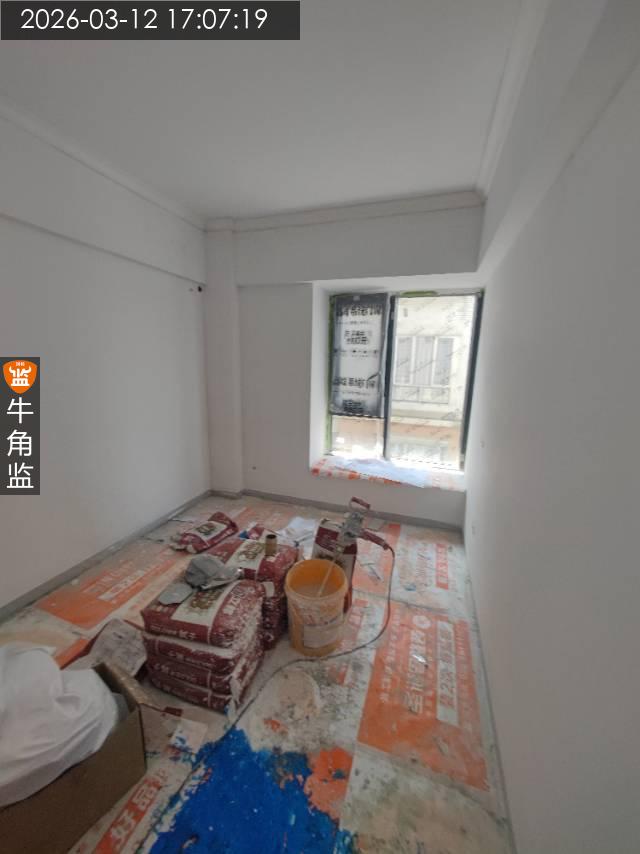

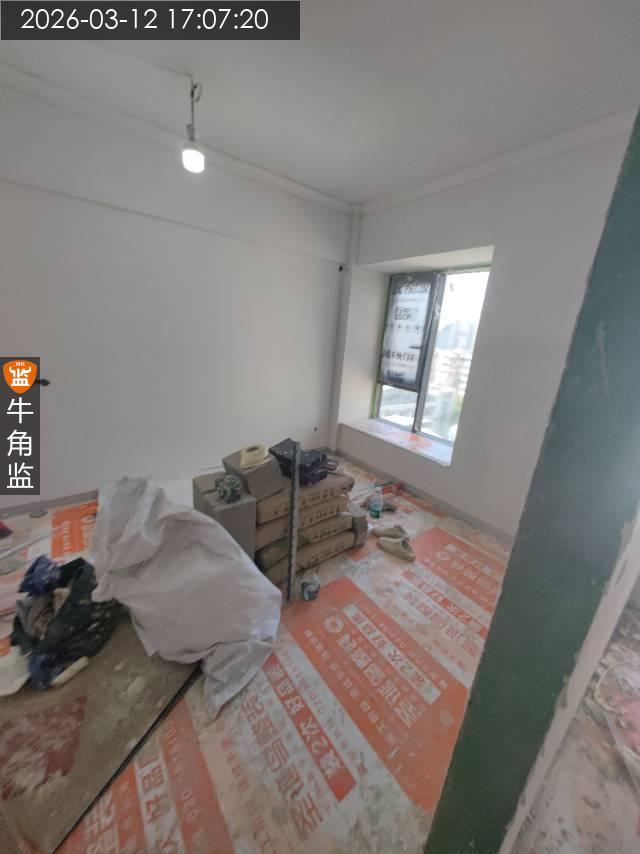

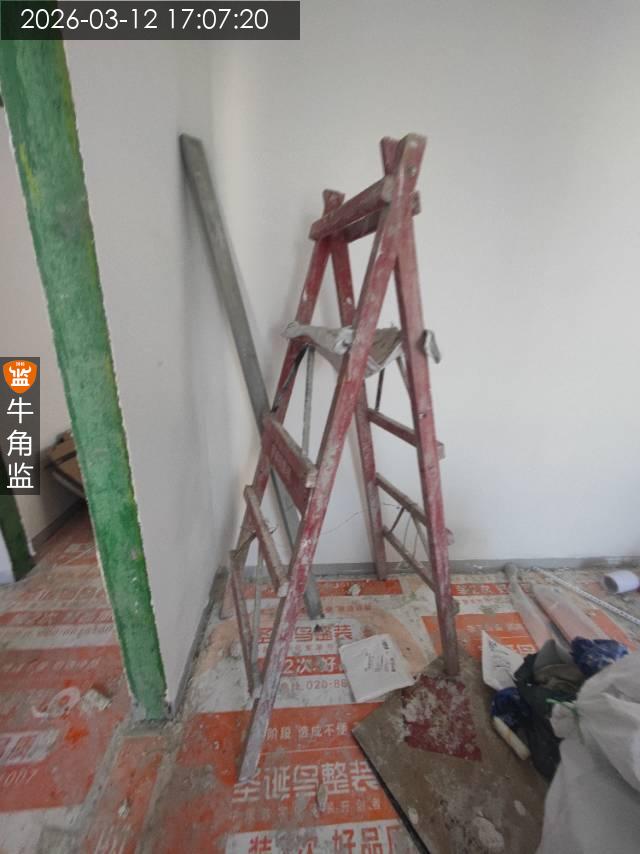

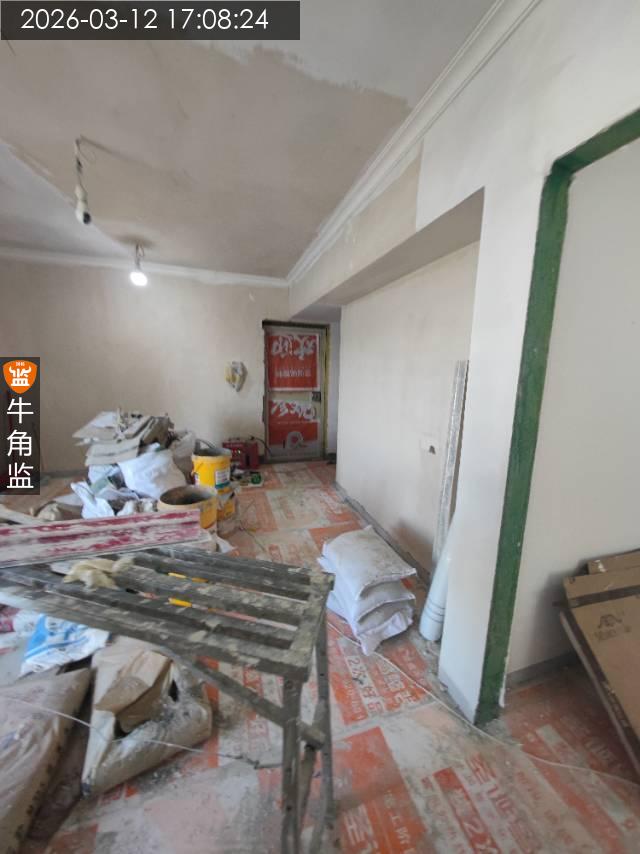

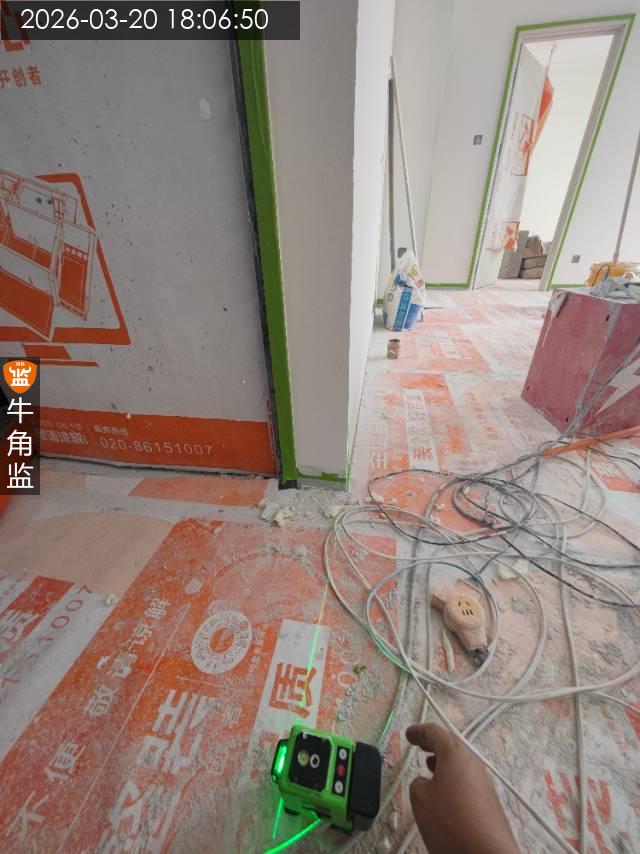

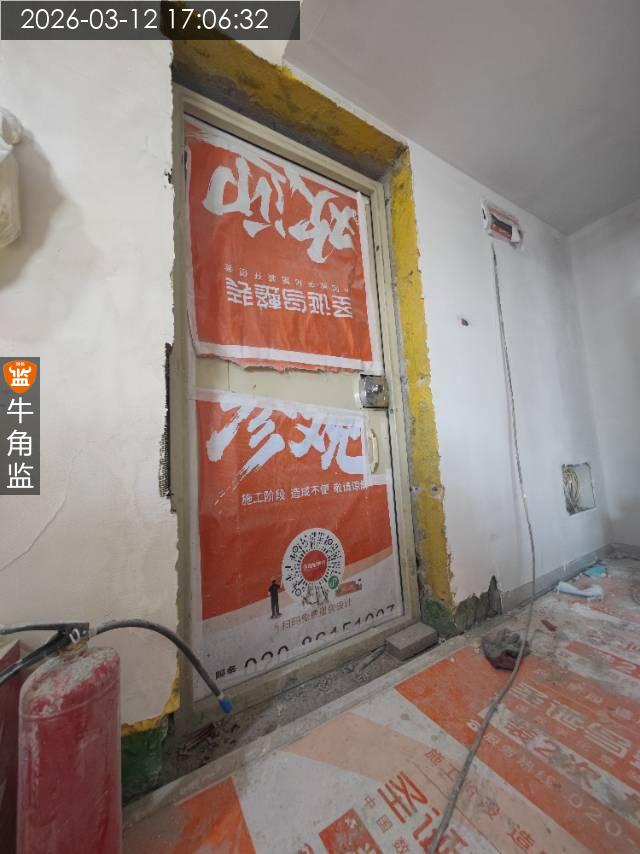

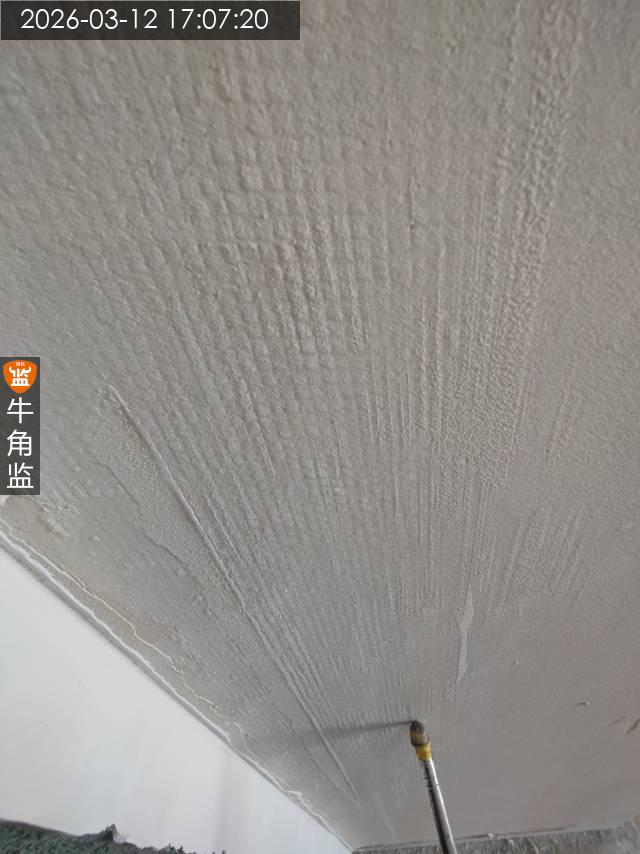

2026-03-12
荔湾区彭********7929
设 计 师:未知
施工队长:温工
工地面积:68.00㎡
装修总价:0.00
本次评价:B
本次评语:

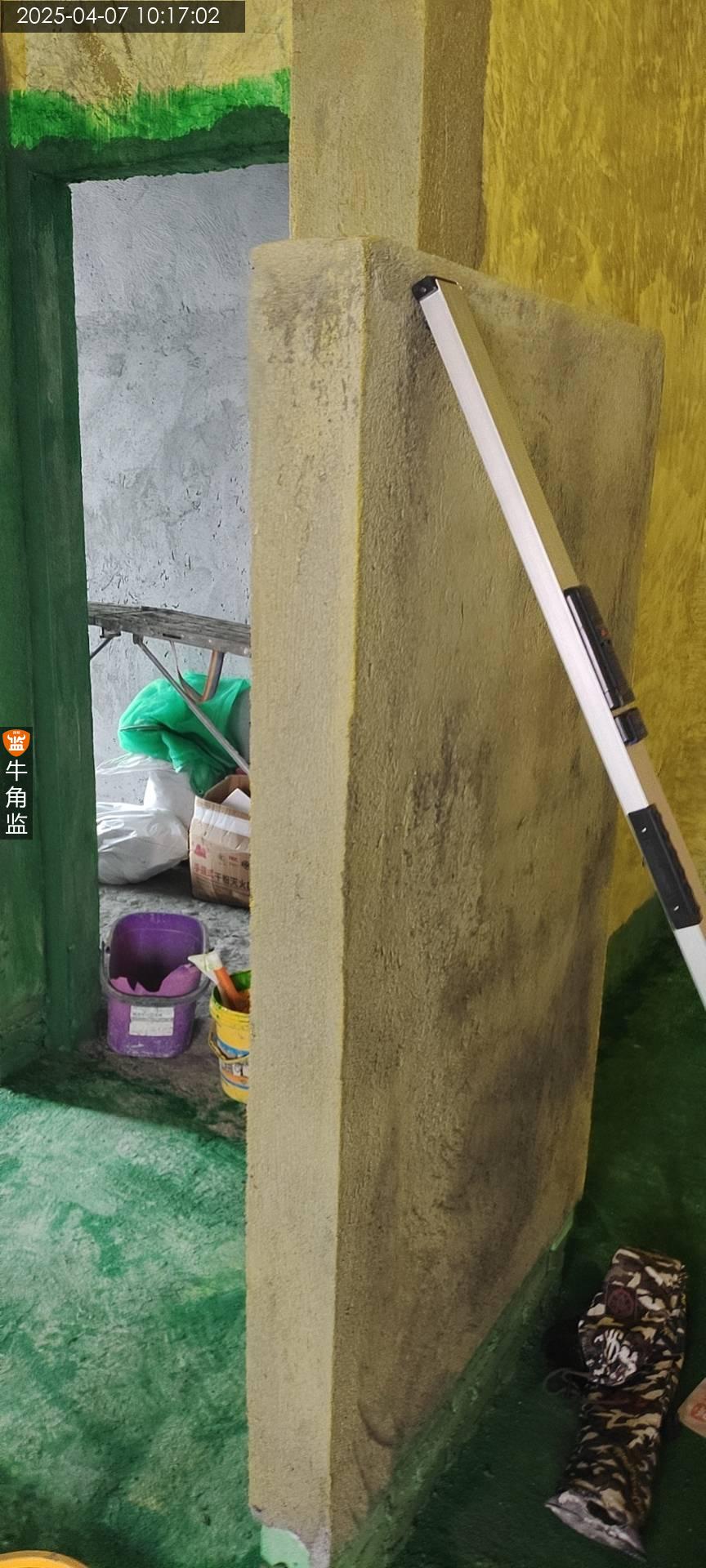

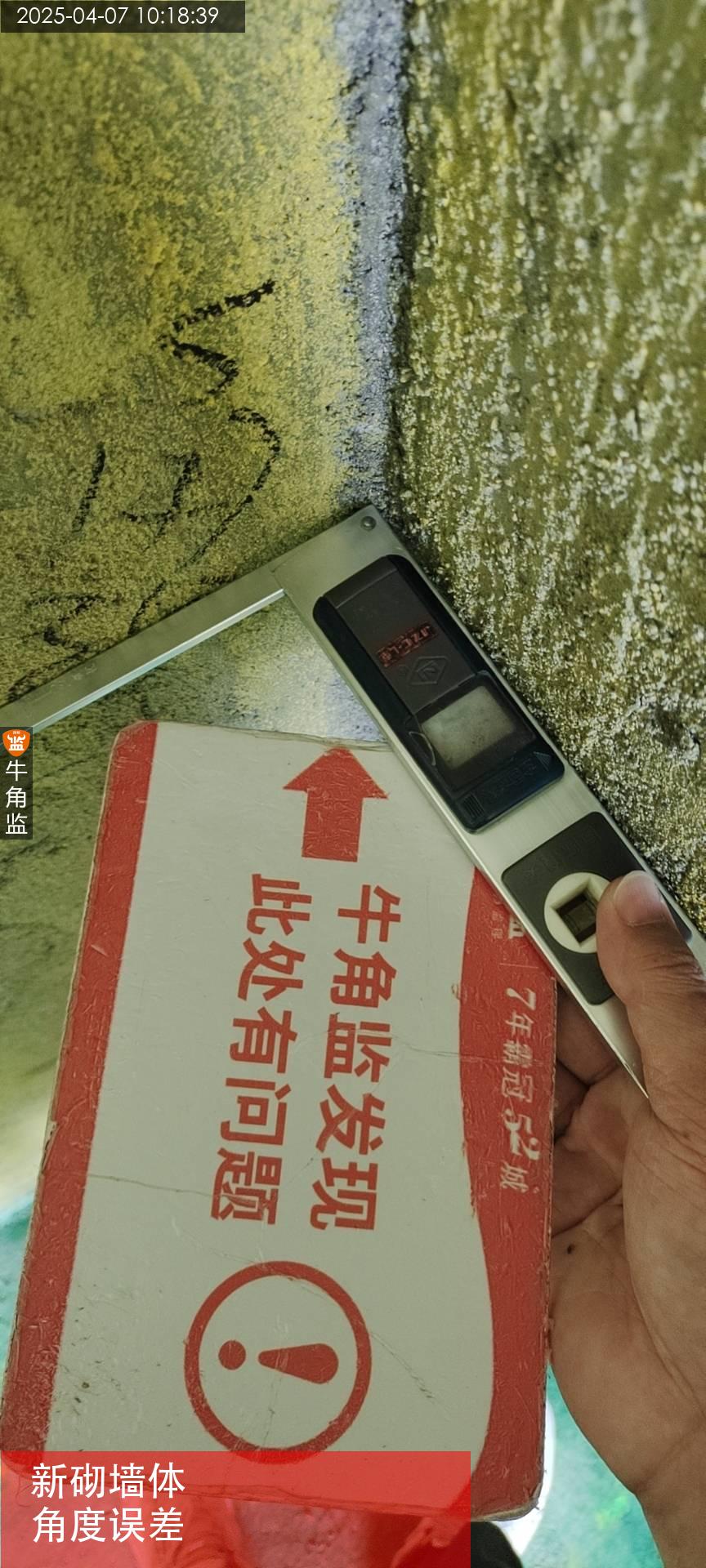

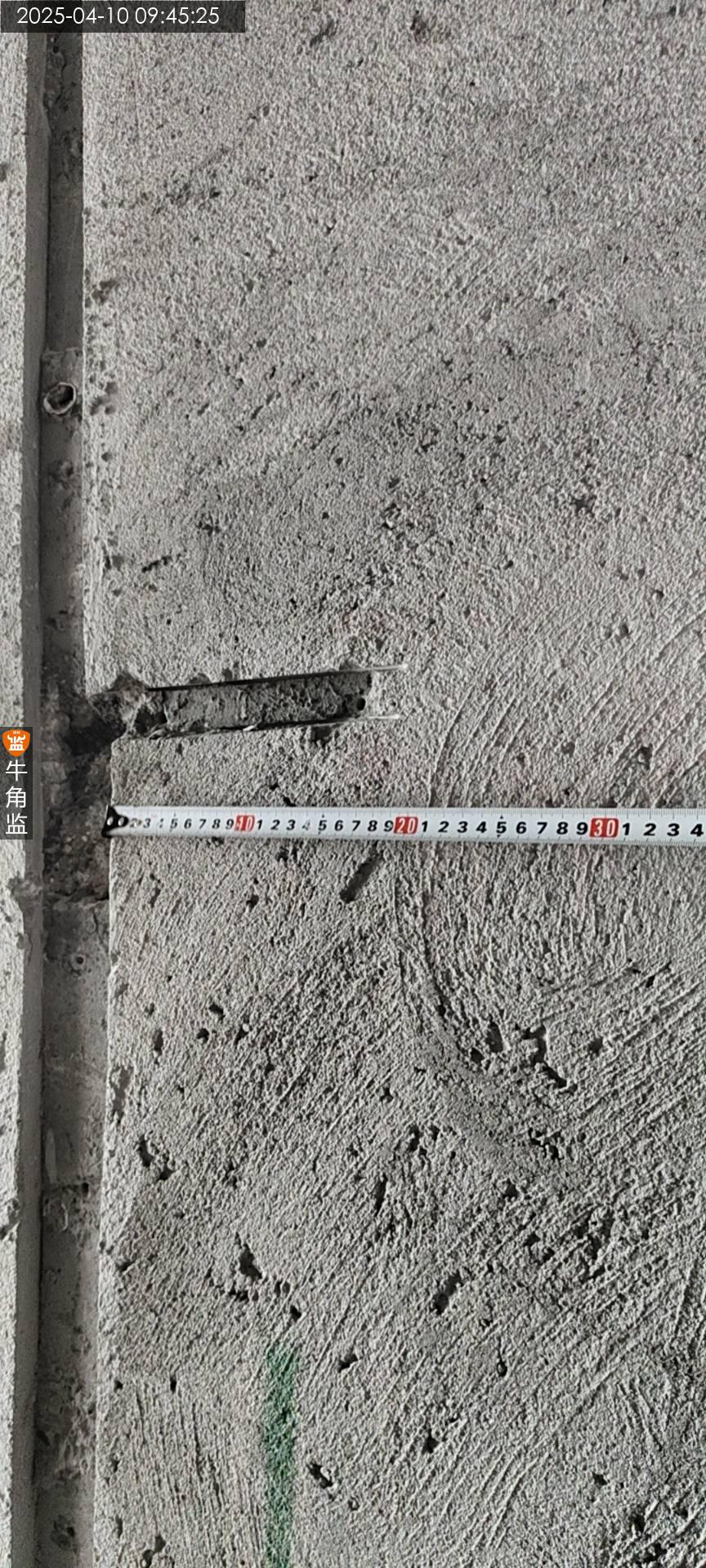

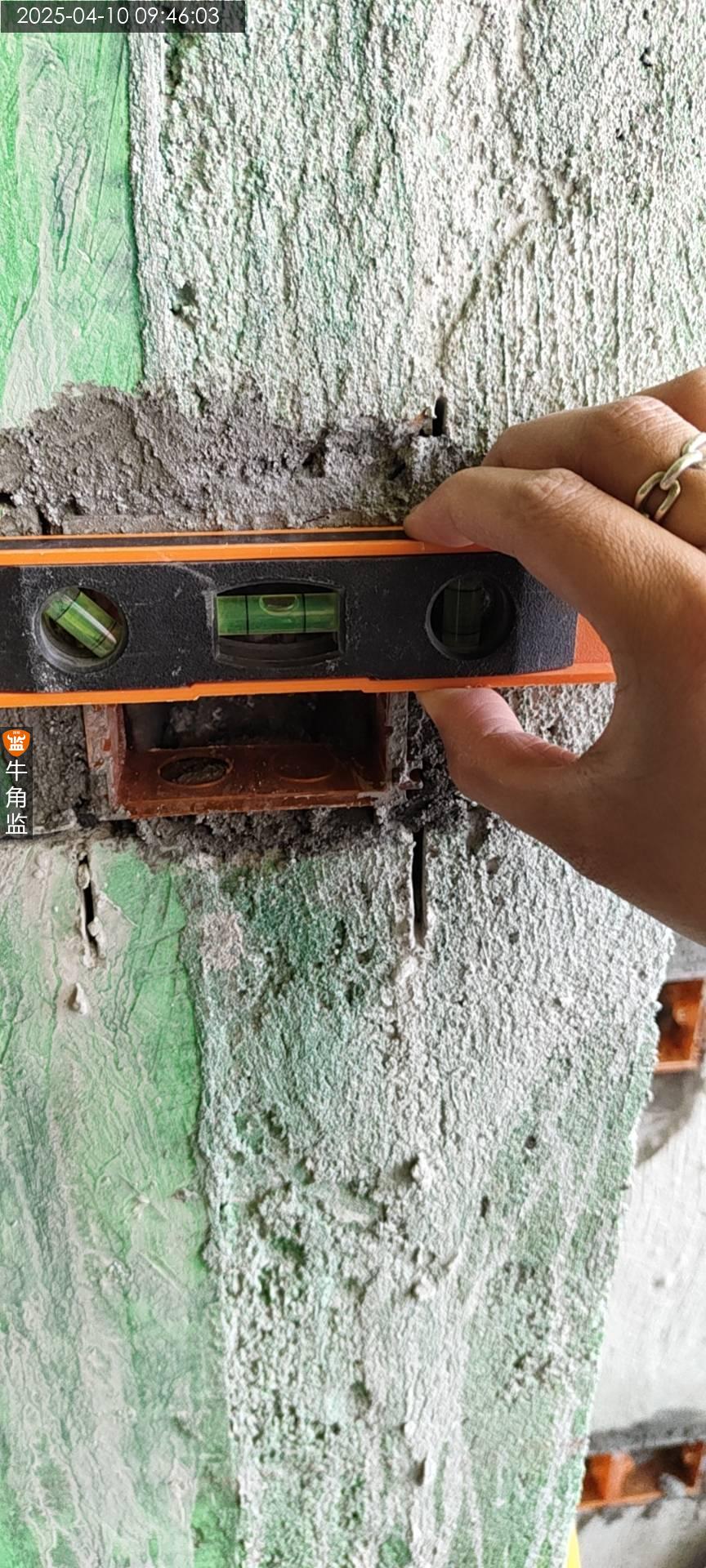

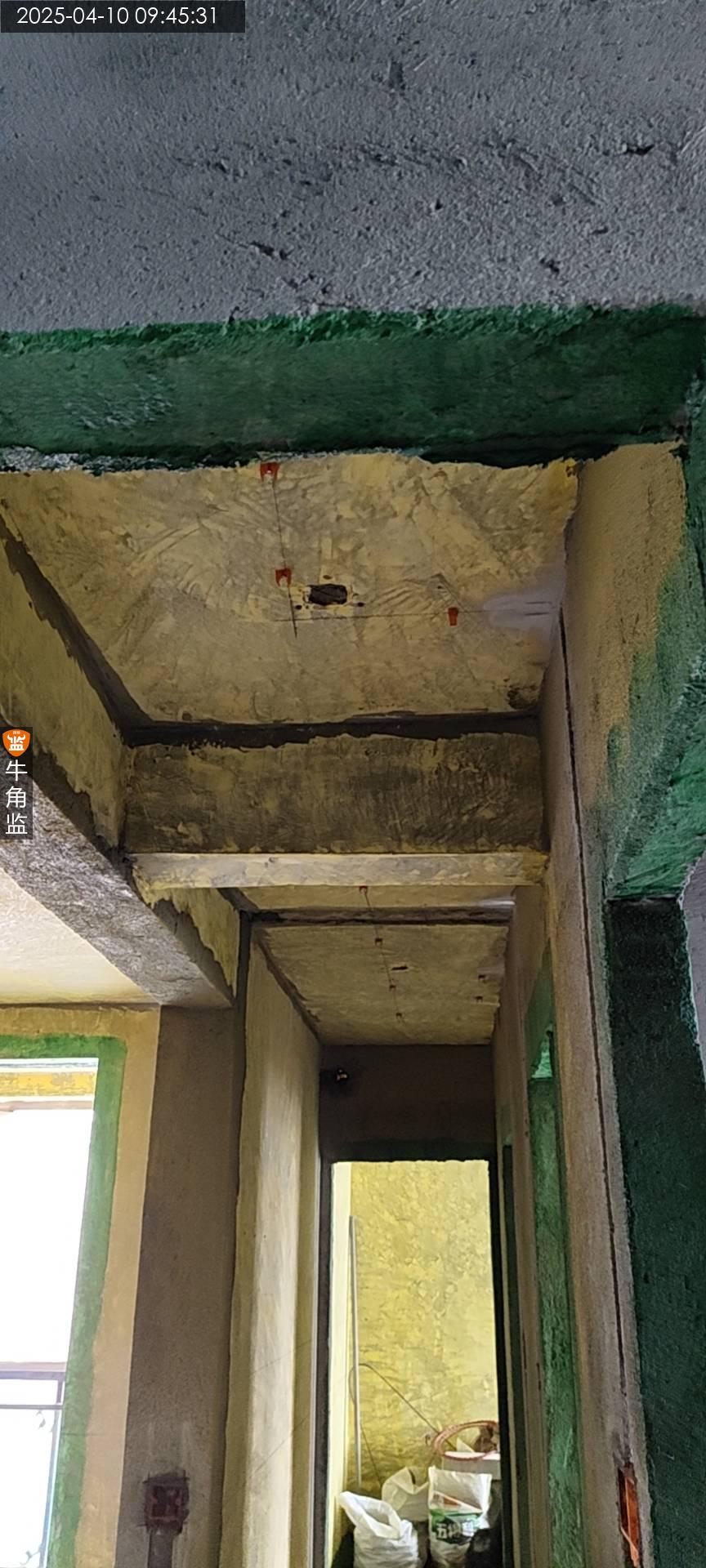

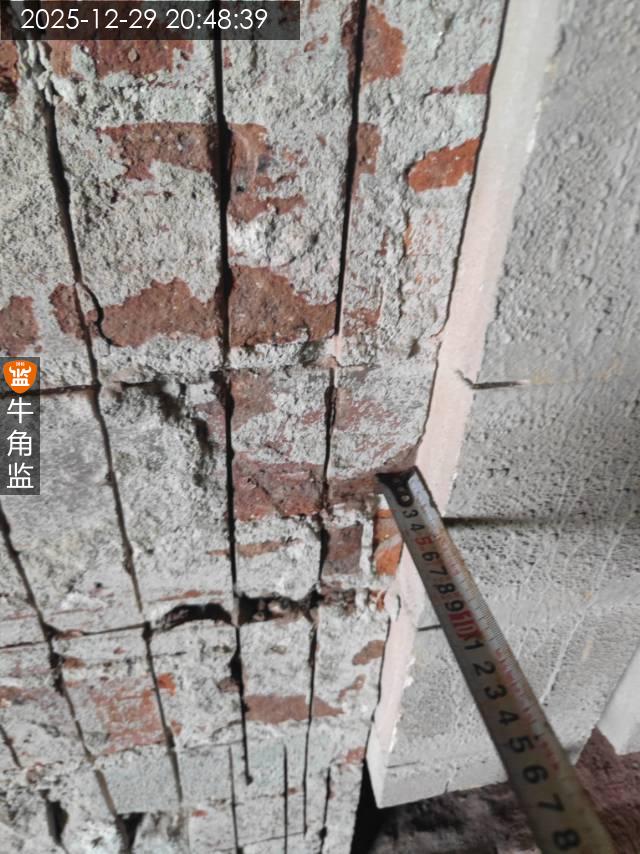

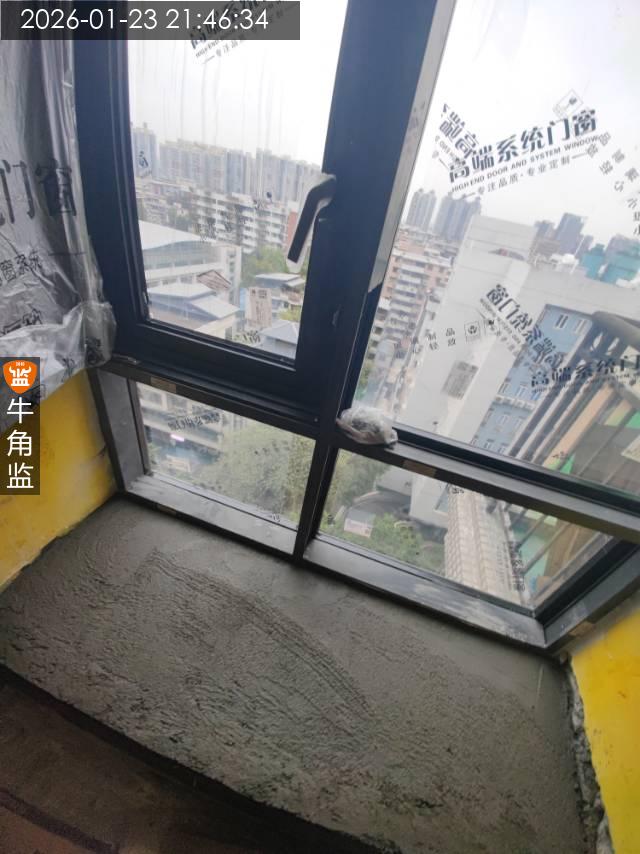

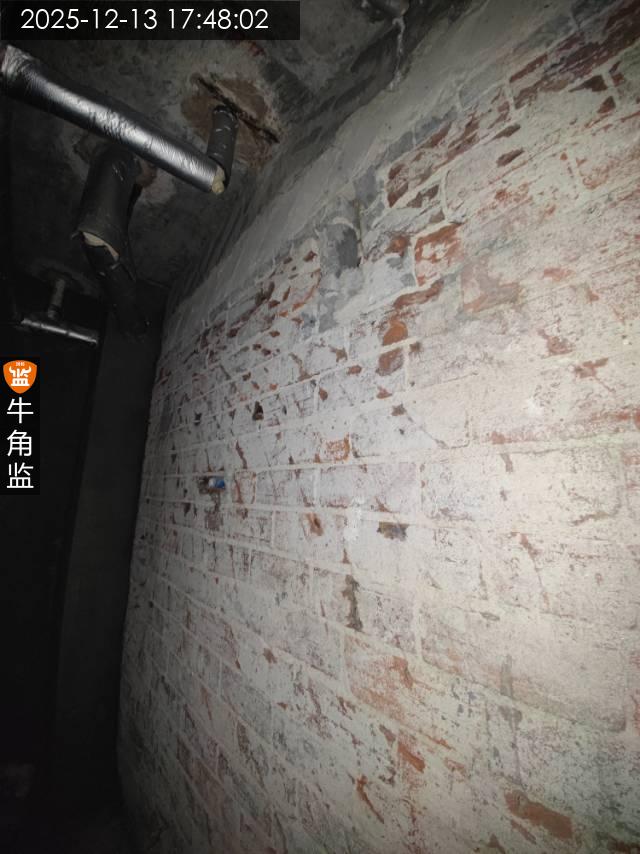

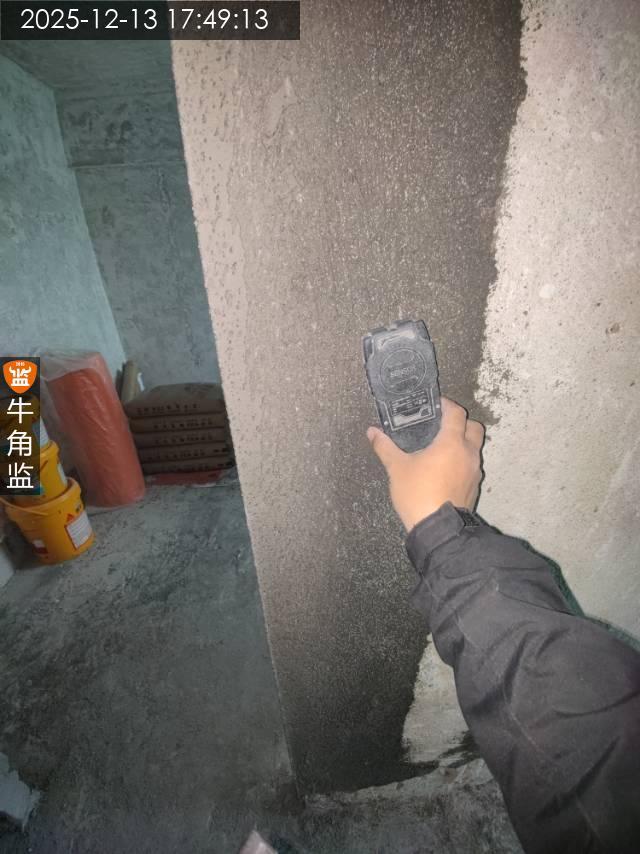

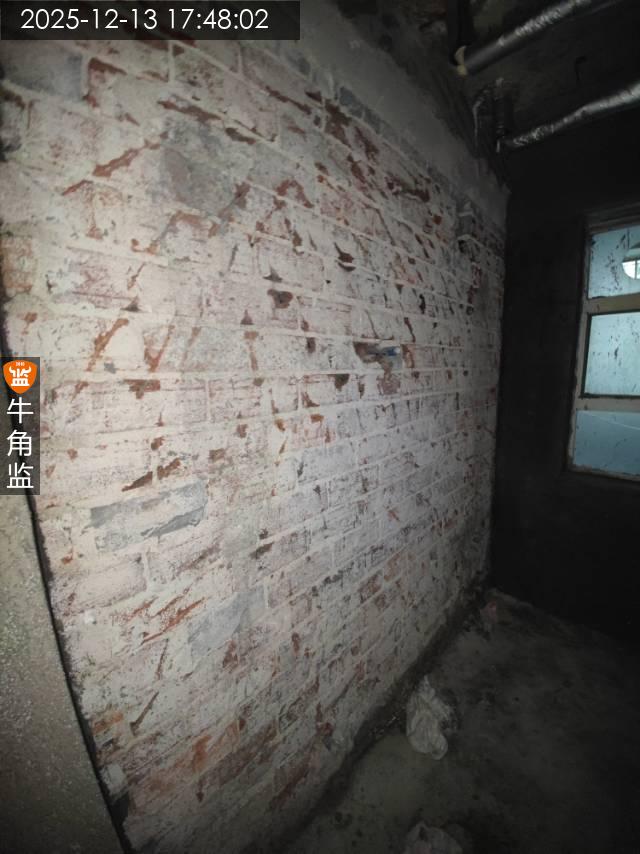

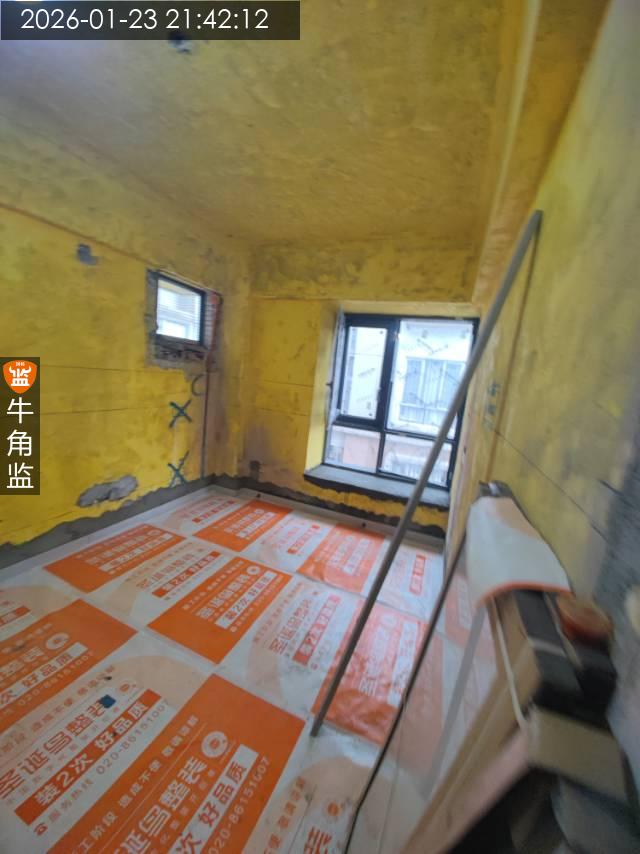

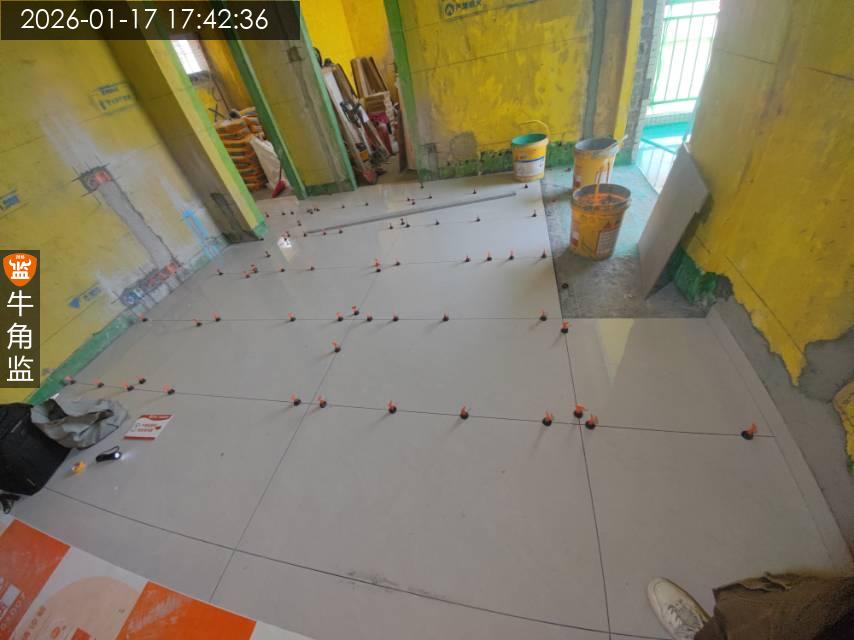

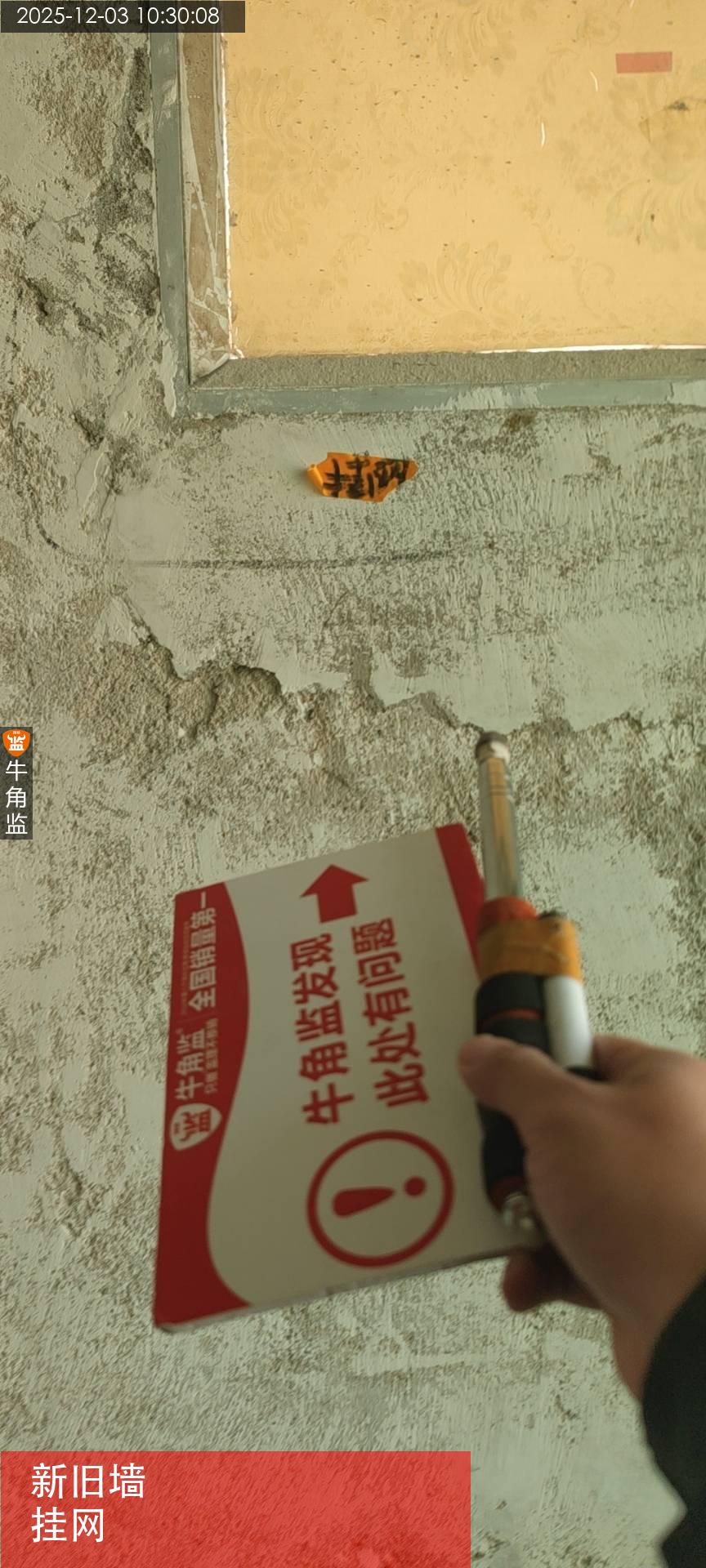

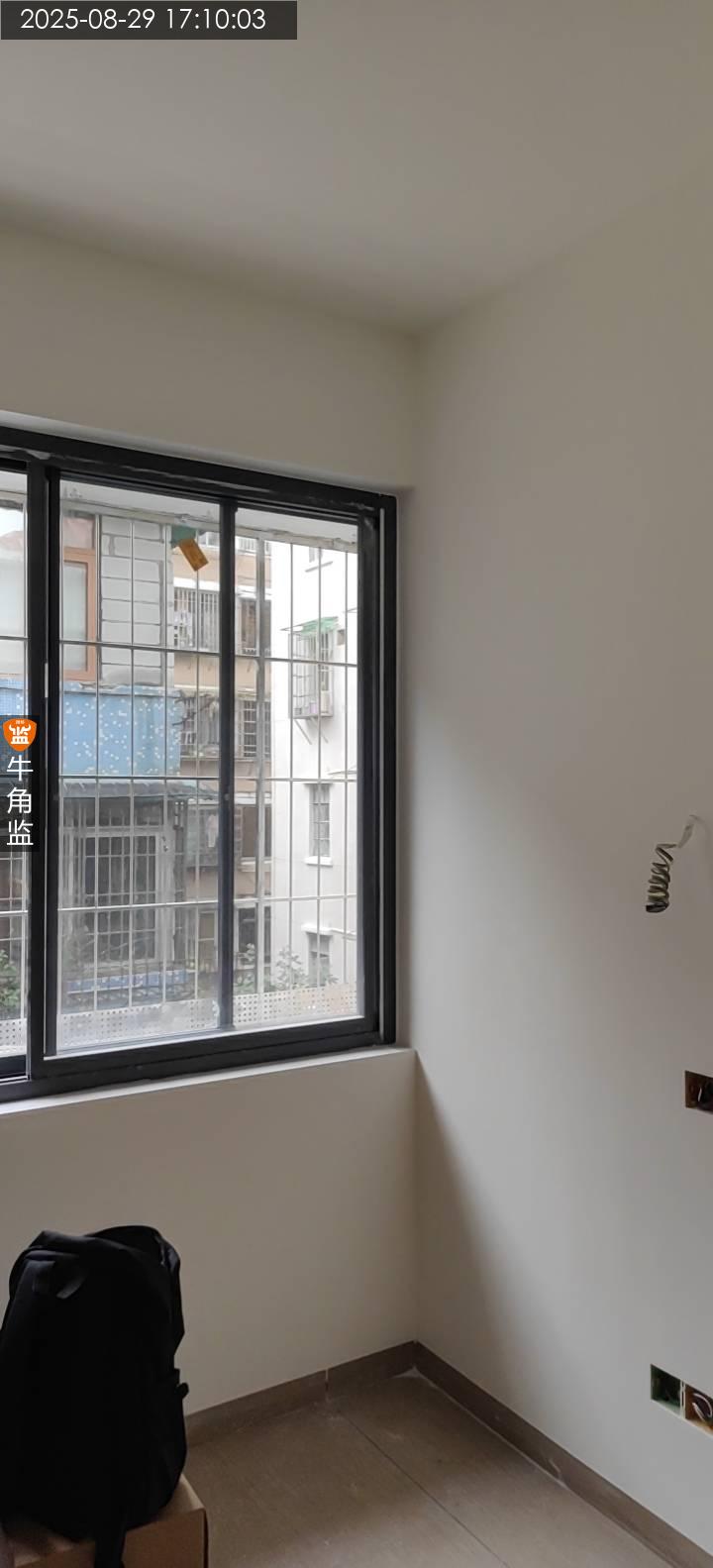

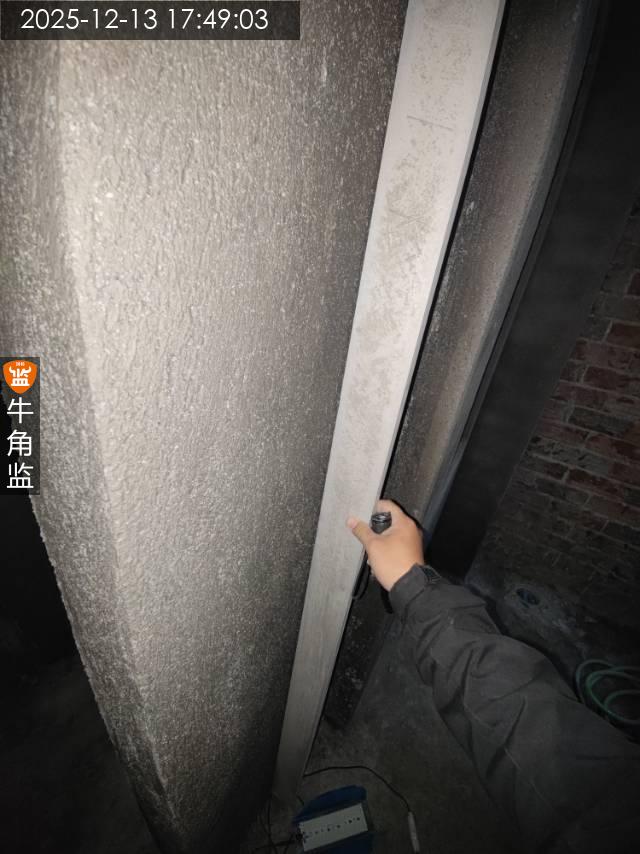

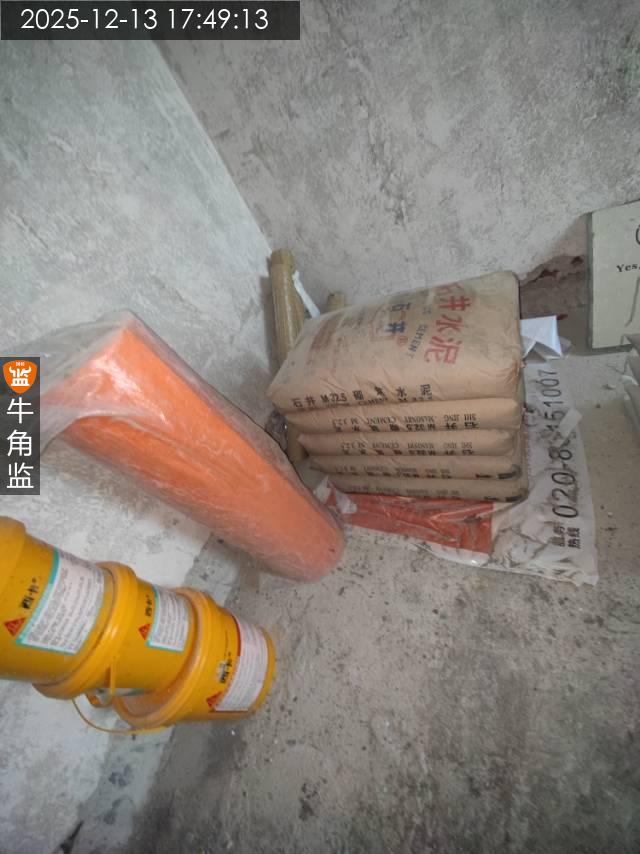

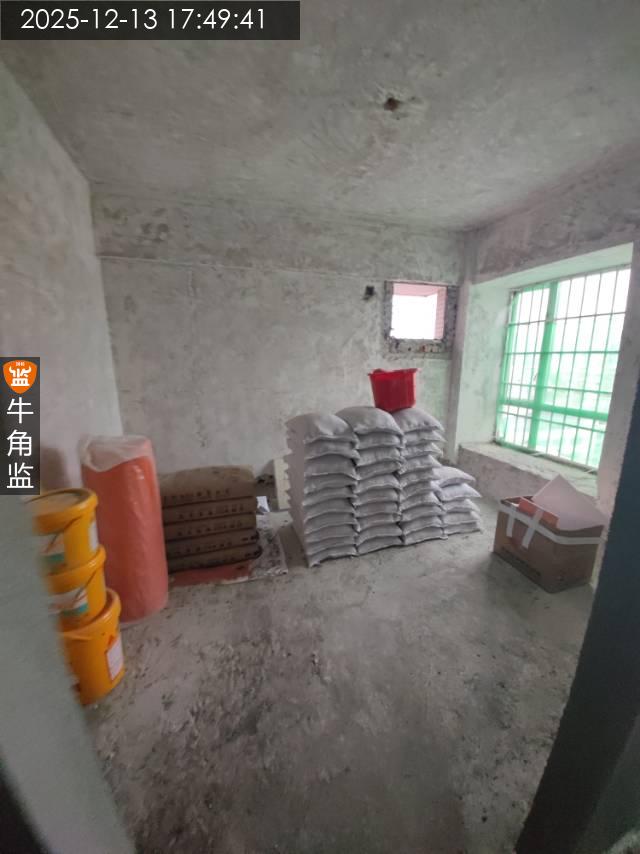

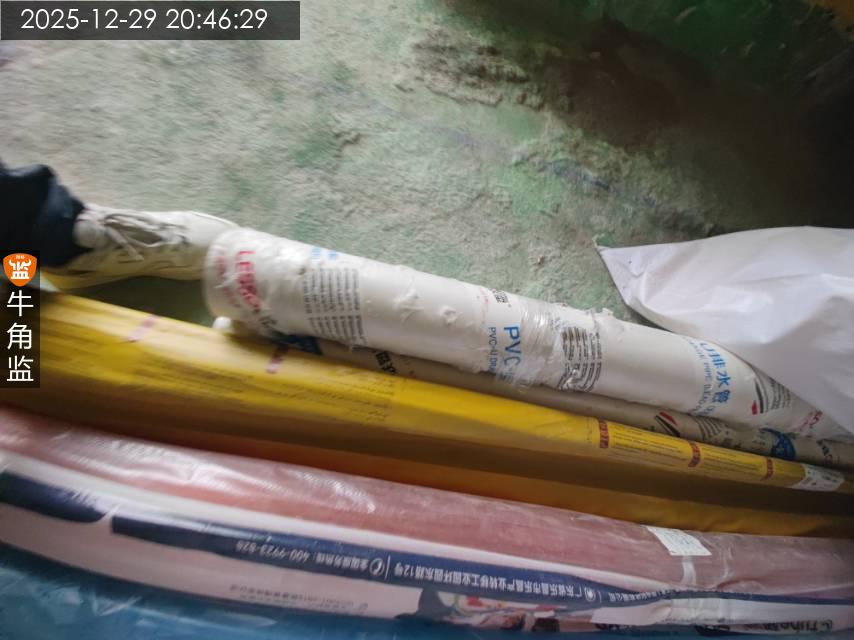

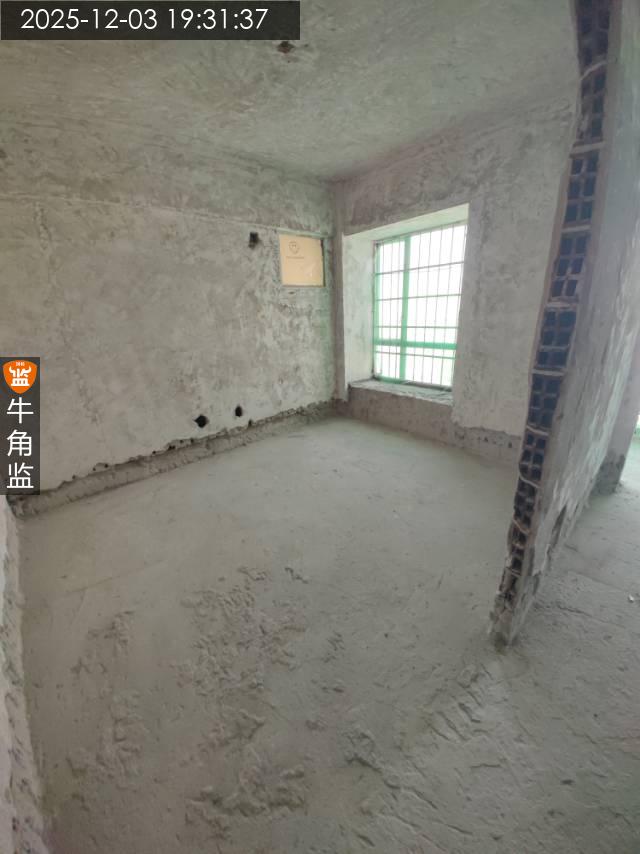

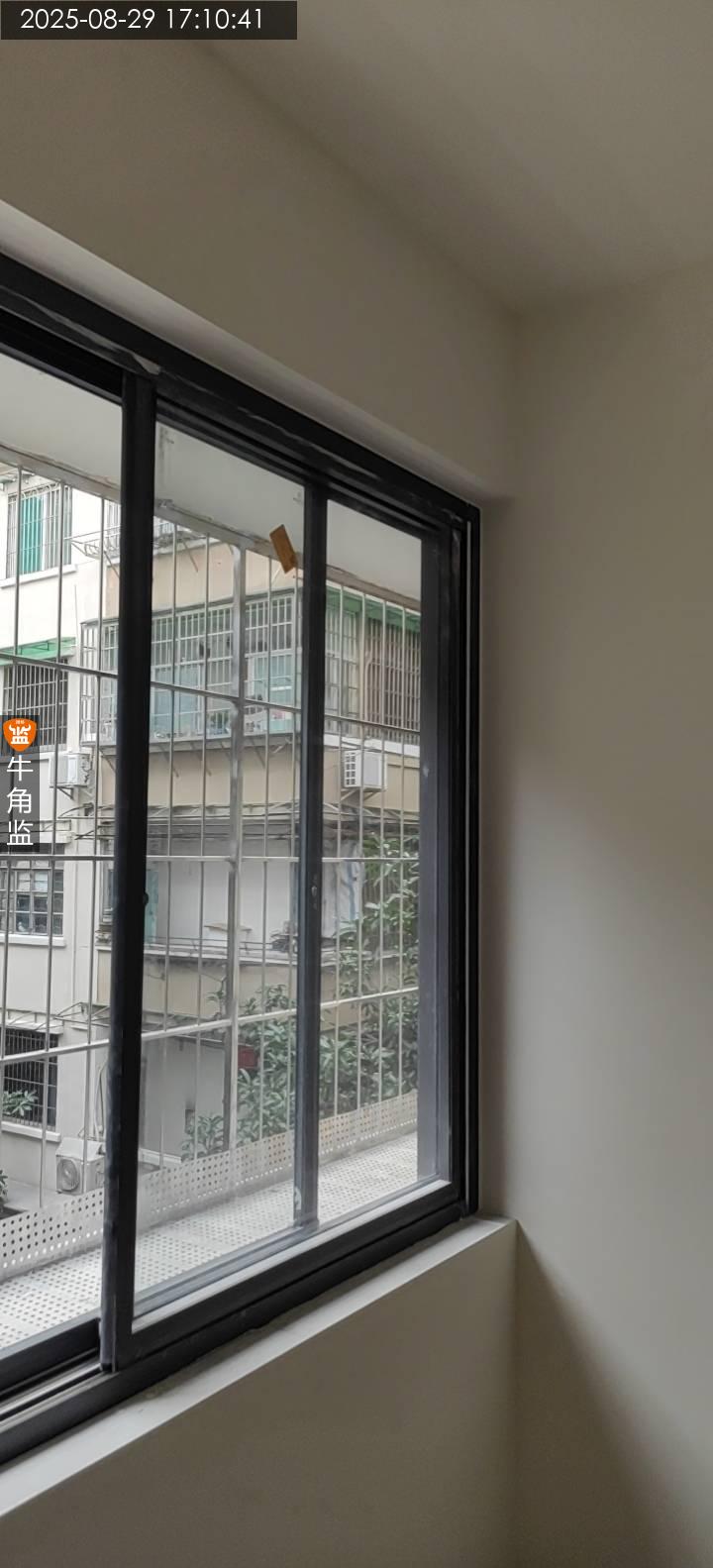

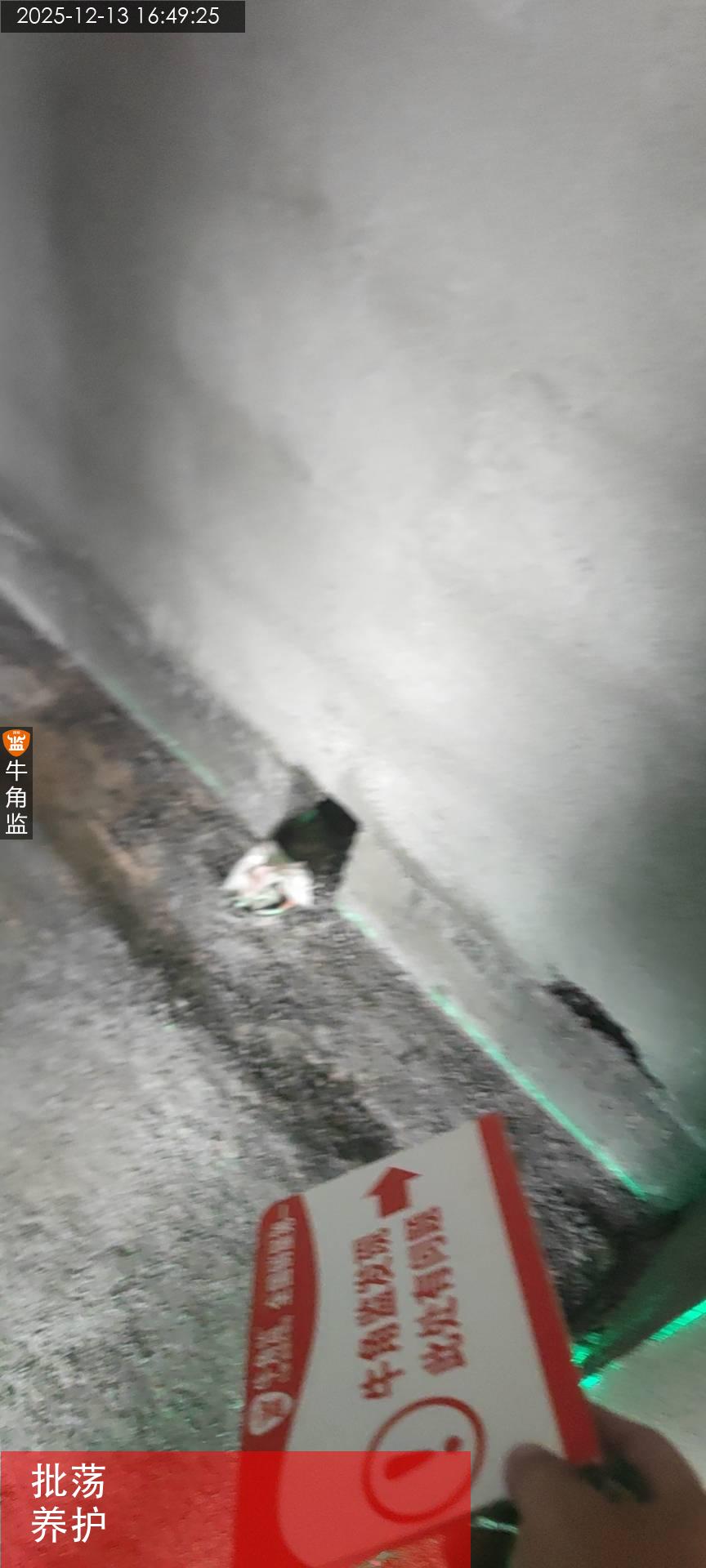

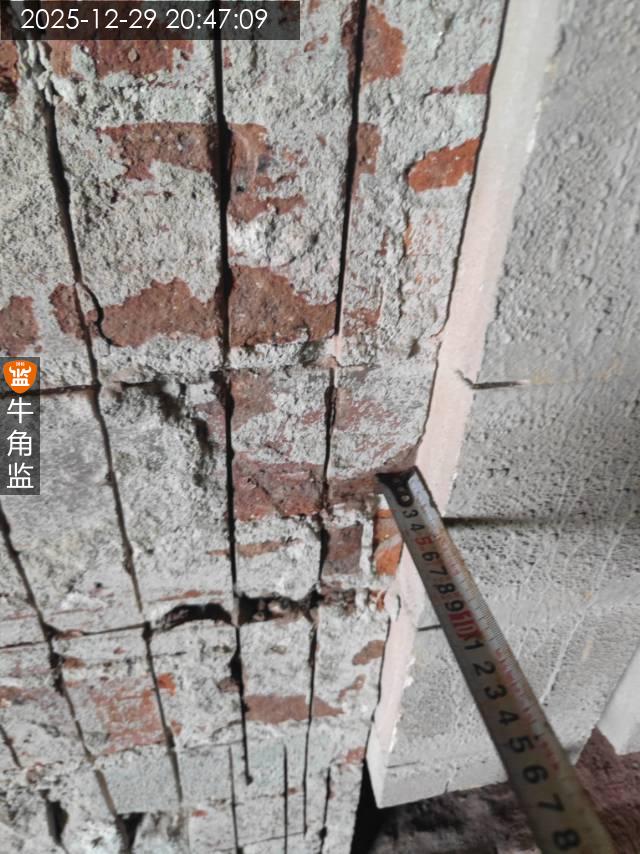

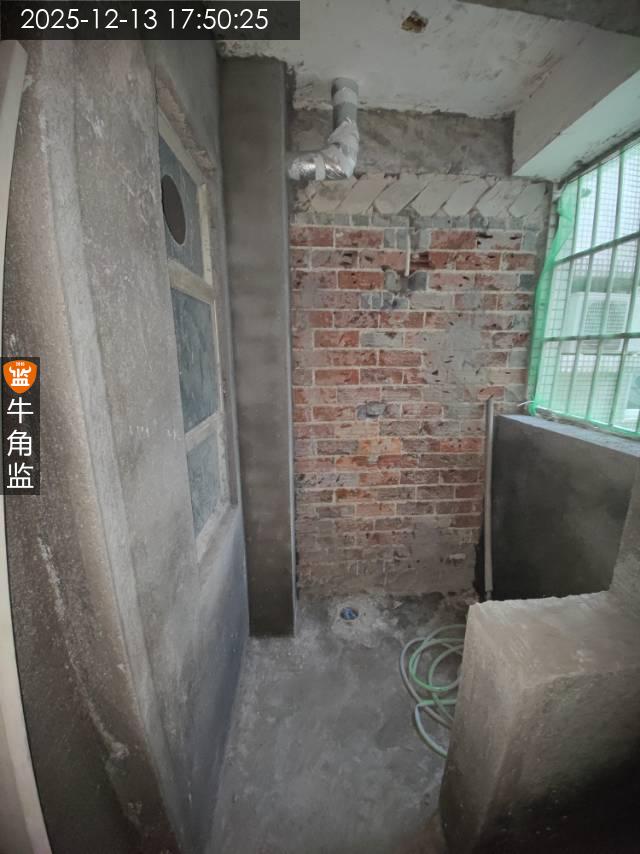

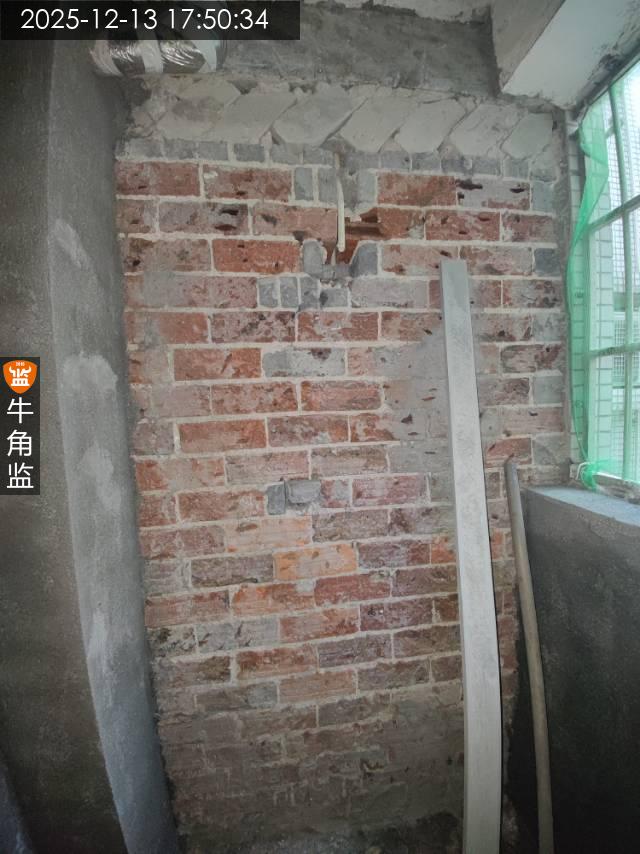

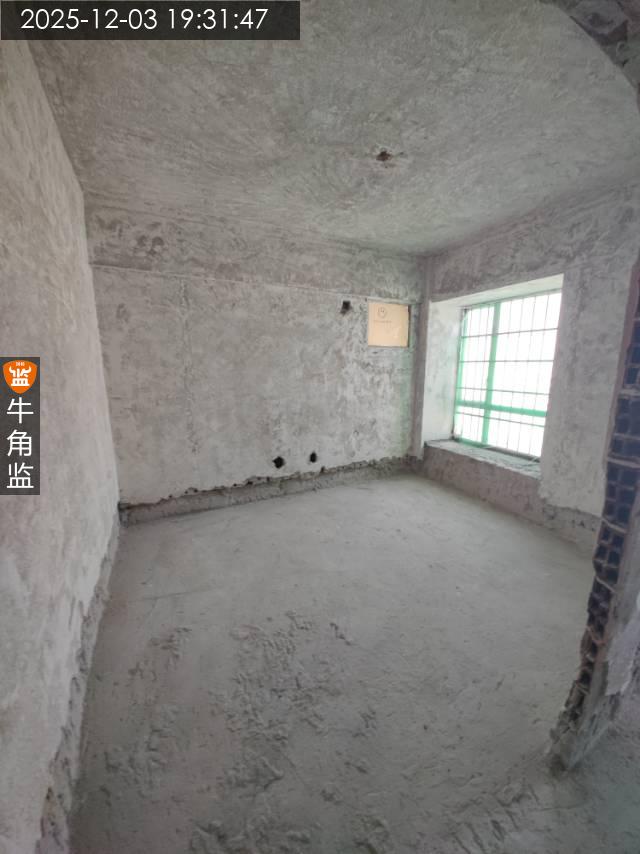

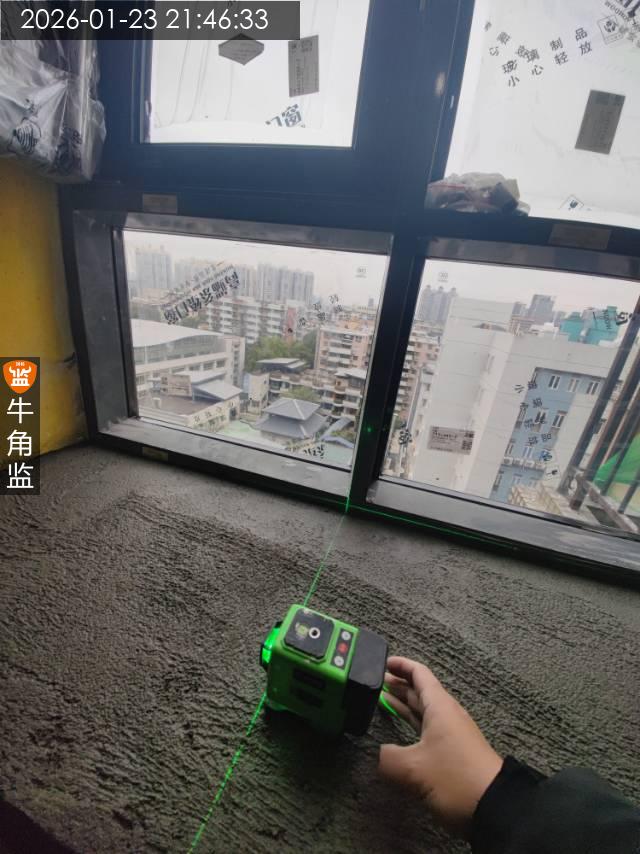

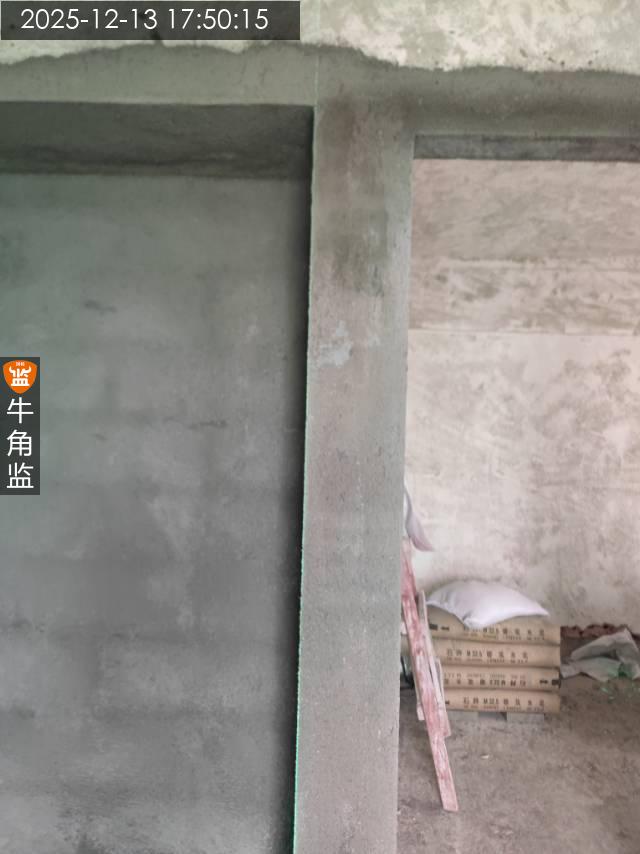

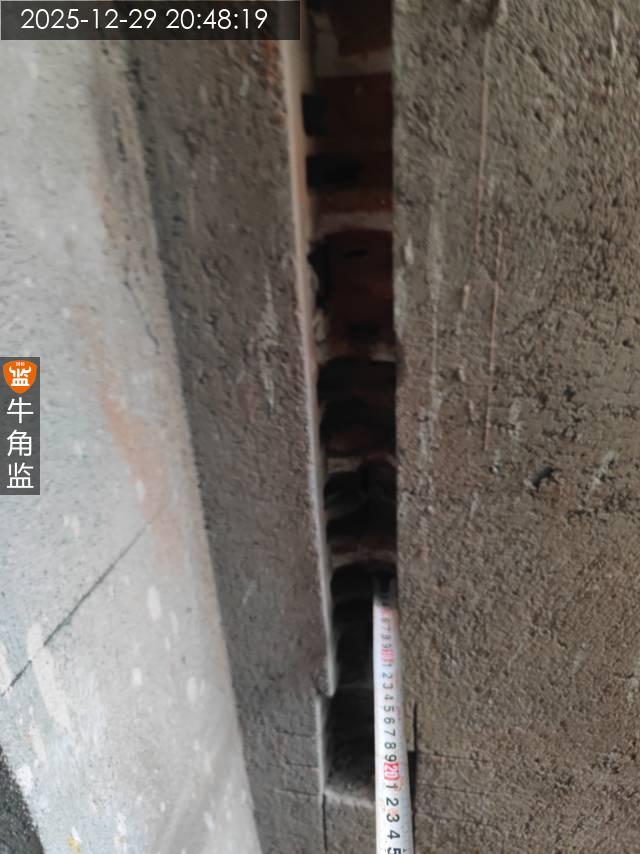

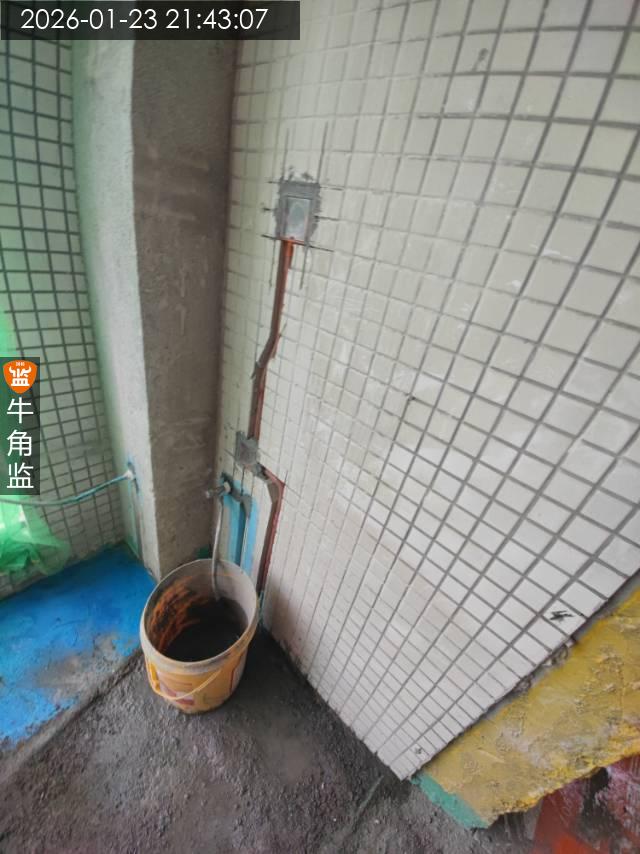

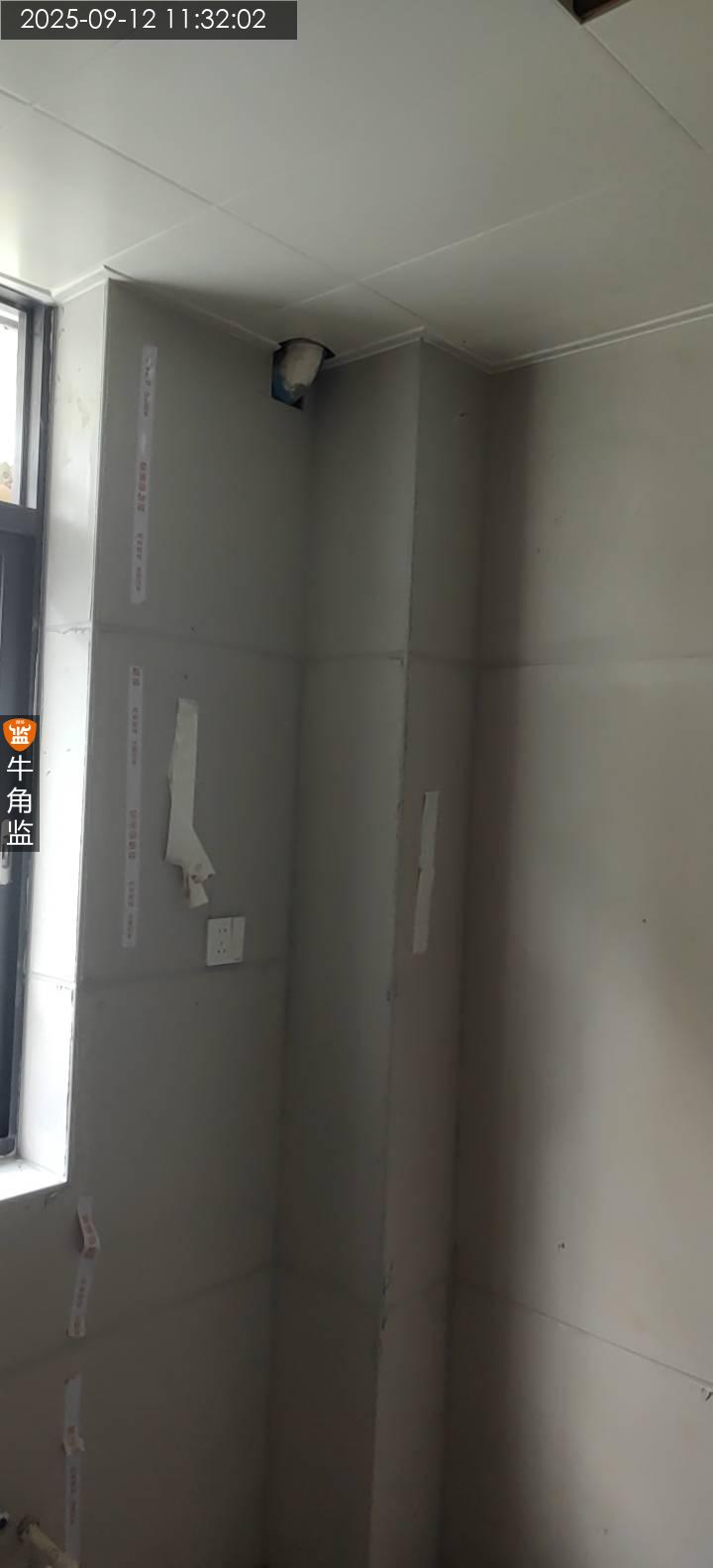

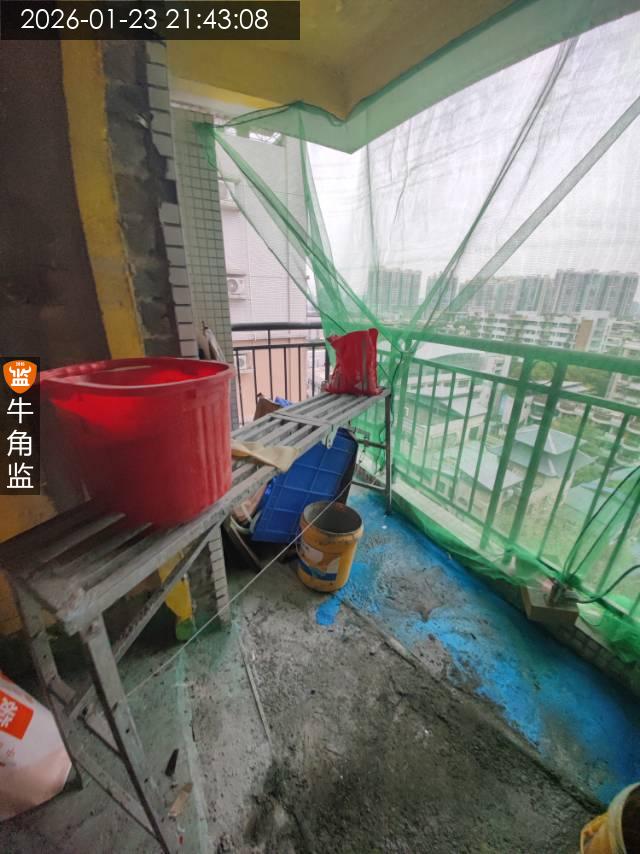

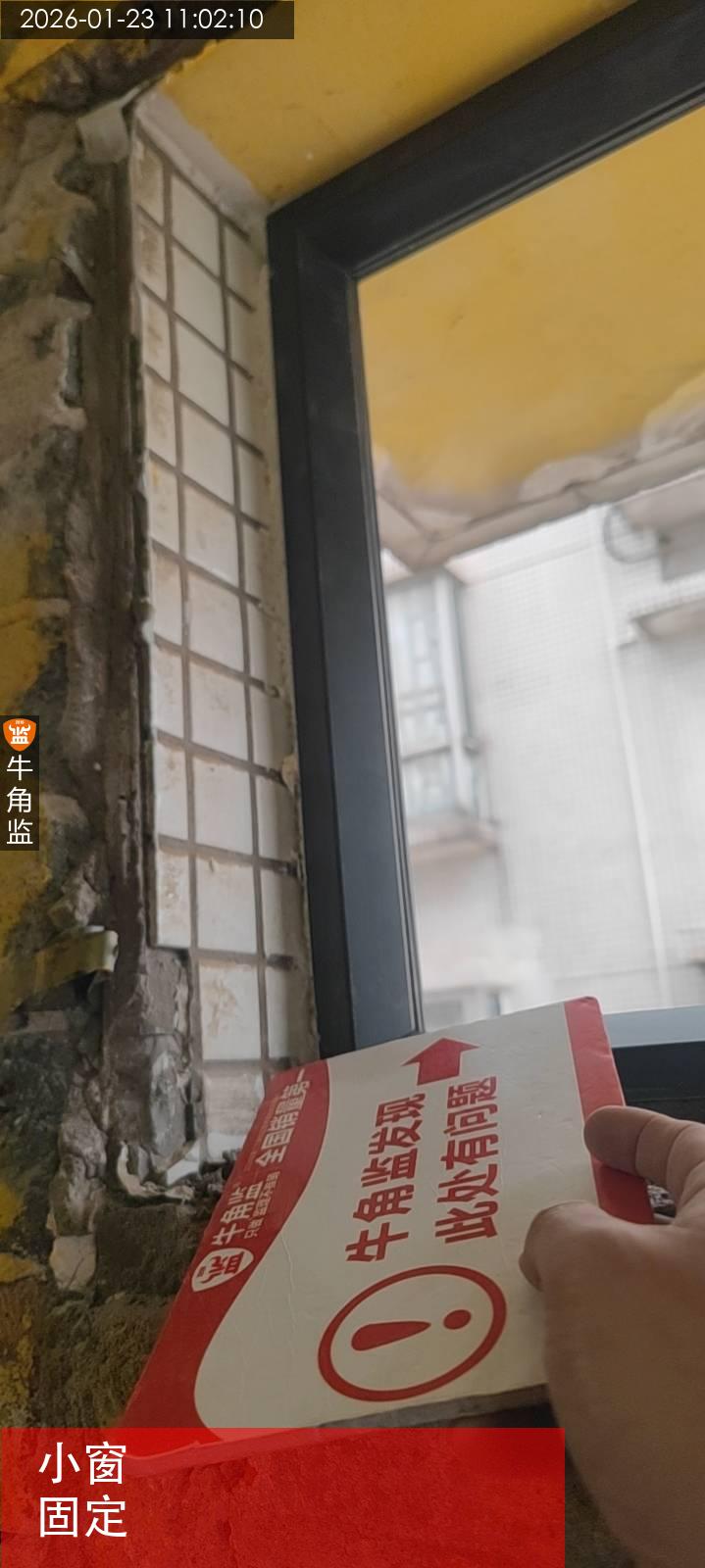

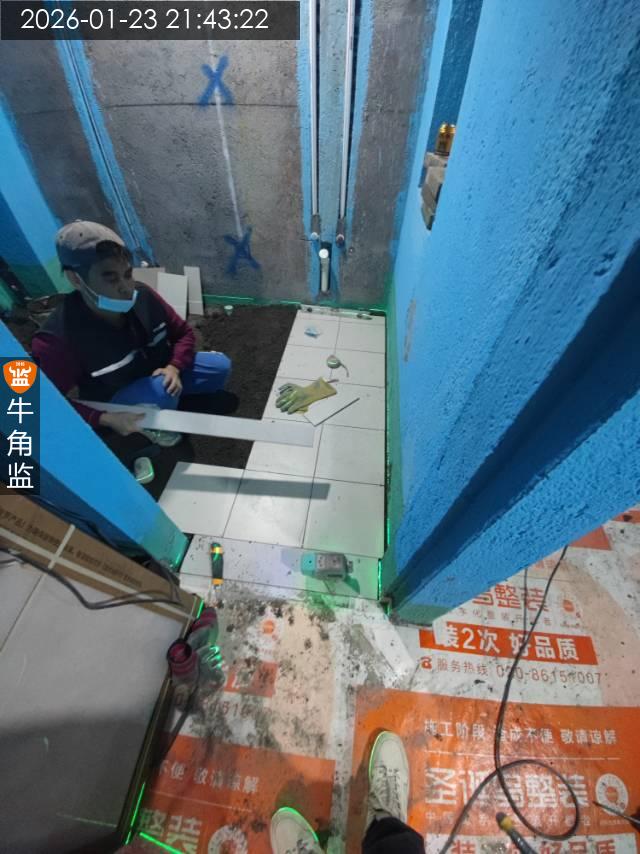

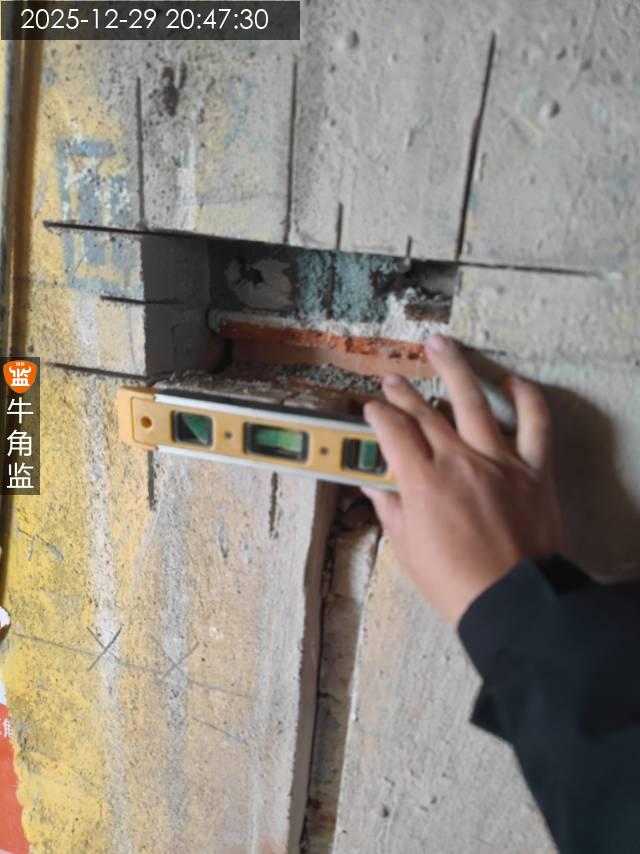

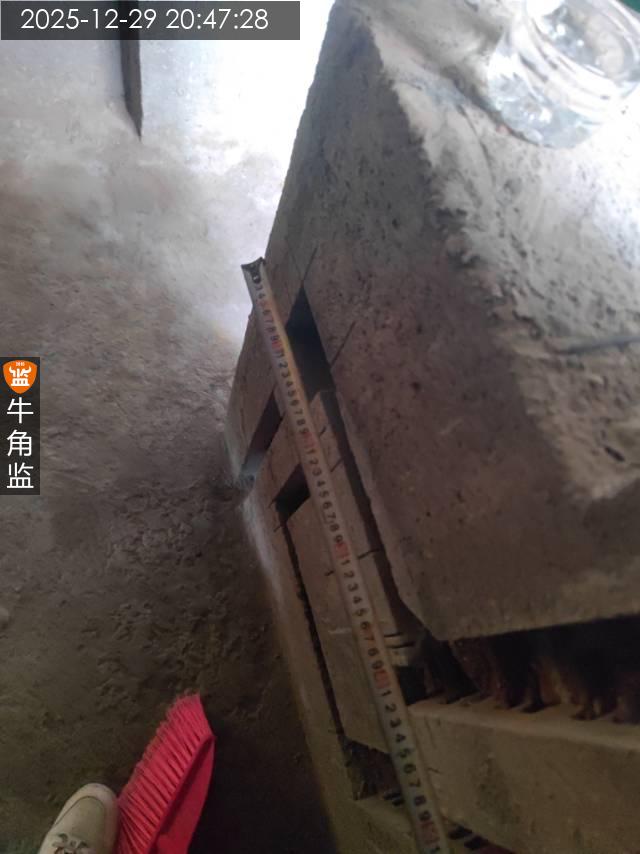

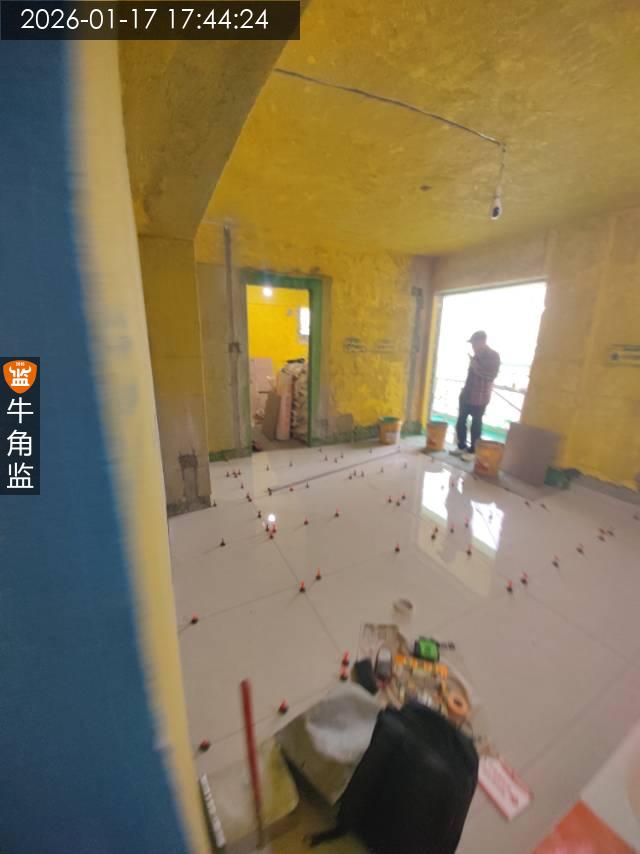

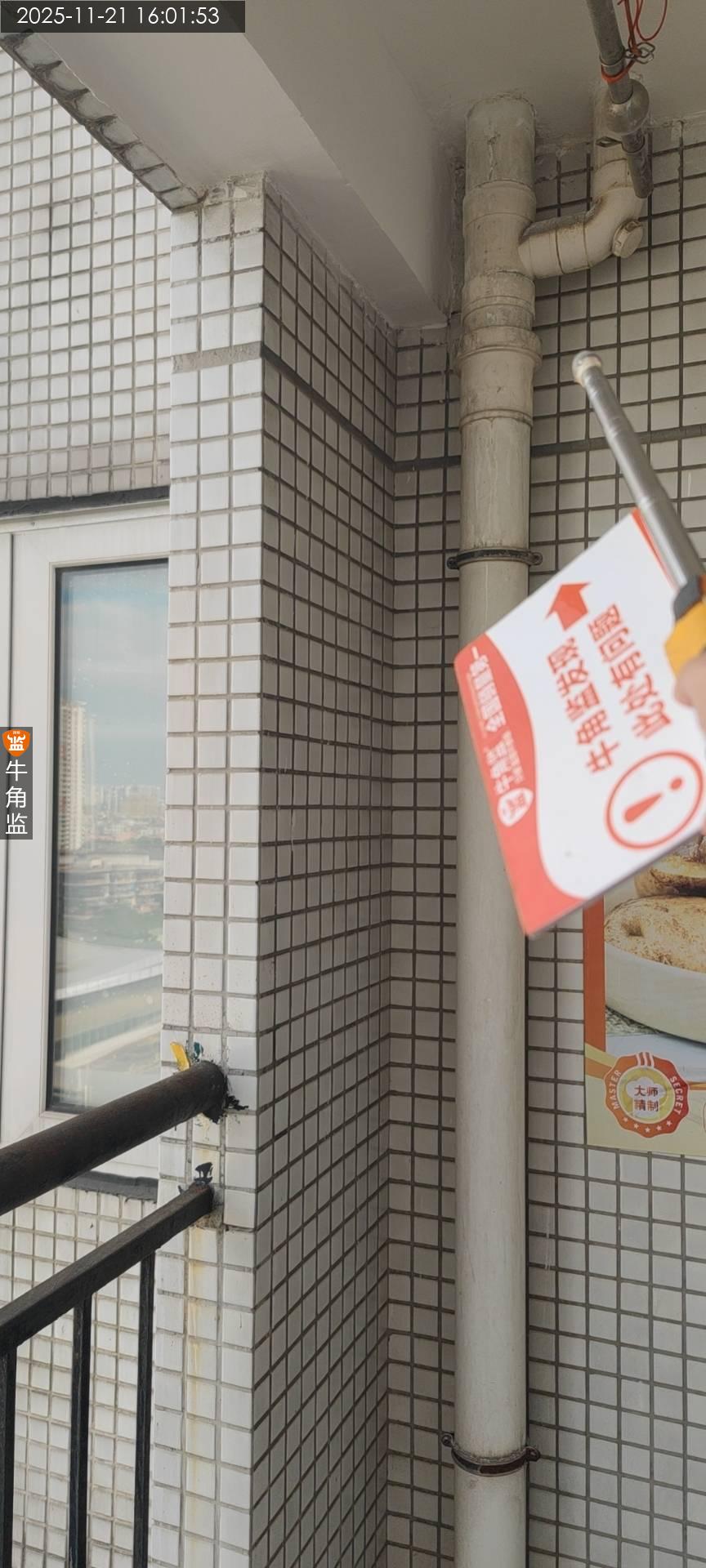

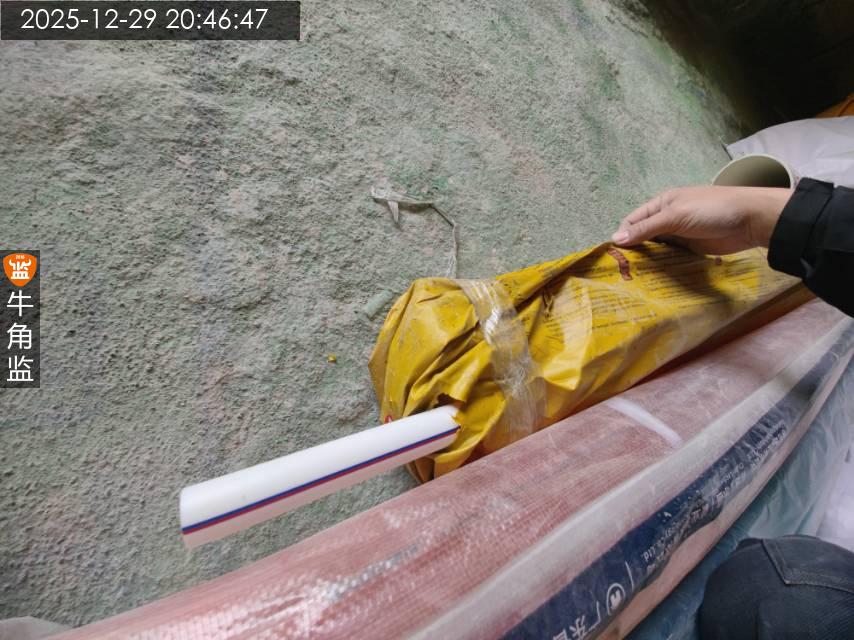

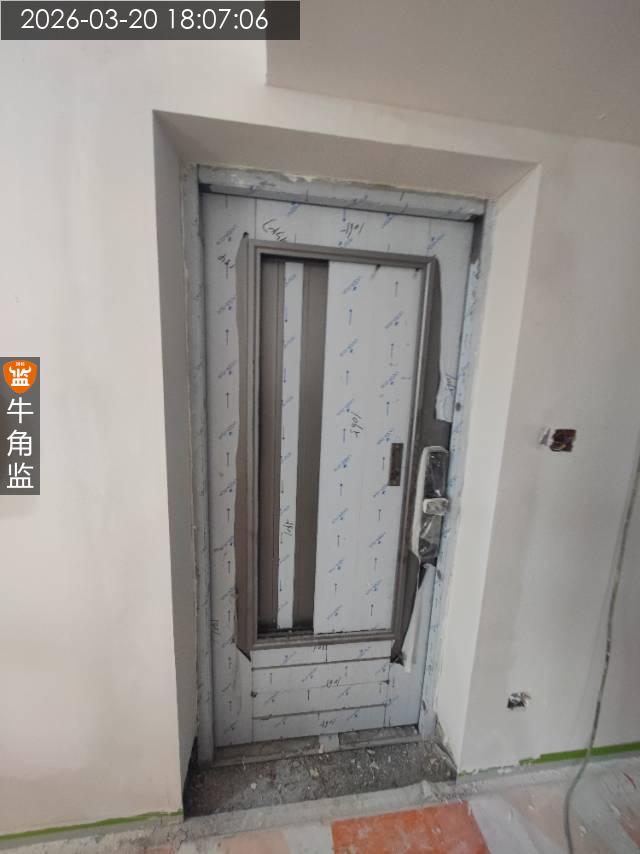

本次泥工窗户巡检情况 1,两房间小窗玻璃松动需要加固,厨房窗外框缝隙需要打胶收口。 2,房间飘窗水泥批荡空鼓开裂现象,现场已对接师傅处理。 3,检查砖与砖之间缝隙均匀,缝隙内水泥需要清理干净。 4,地砖铺贴完本后需要覆盖保护膜,防止划痕污染。 建议 5,厨卫入户门需通知进场安装,避免影响厨卫墙砖收口。 6,满浆铺贴地砖不允许空鼓,墙砖只允许边角1cm以内空鼓,且空鼓块数不超过每自然间总数量的5%

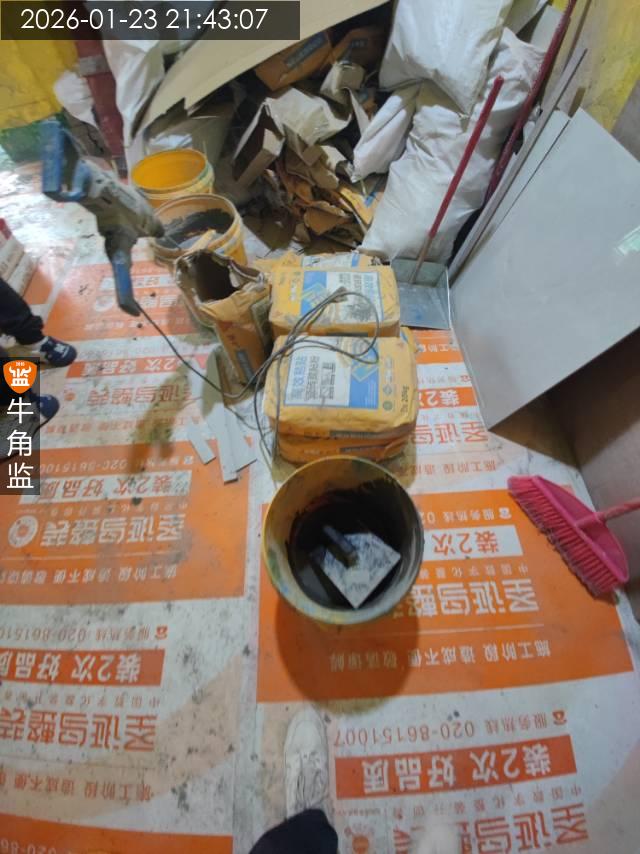

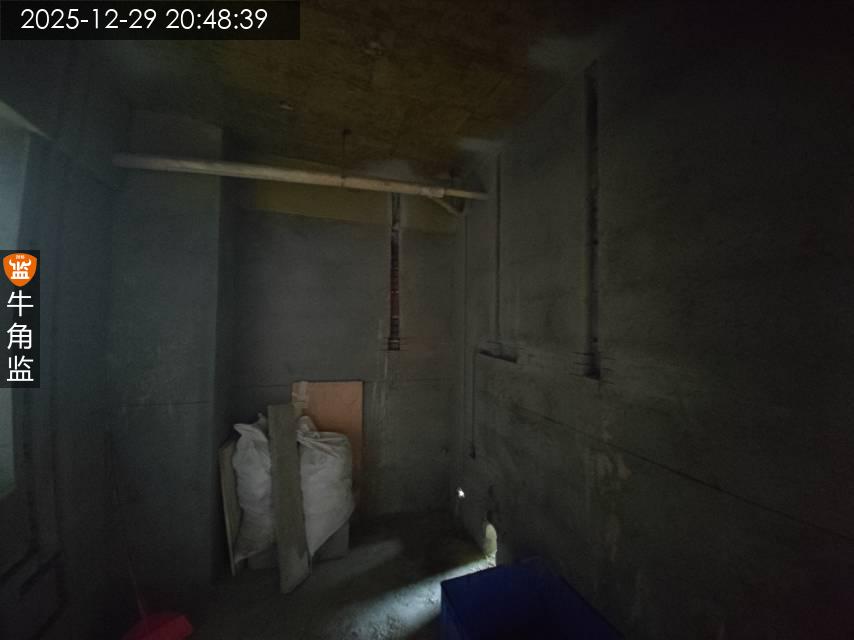

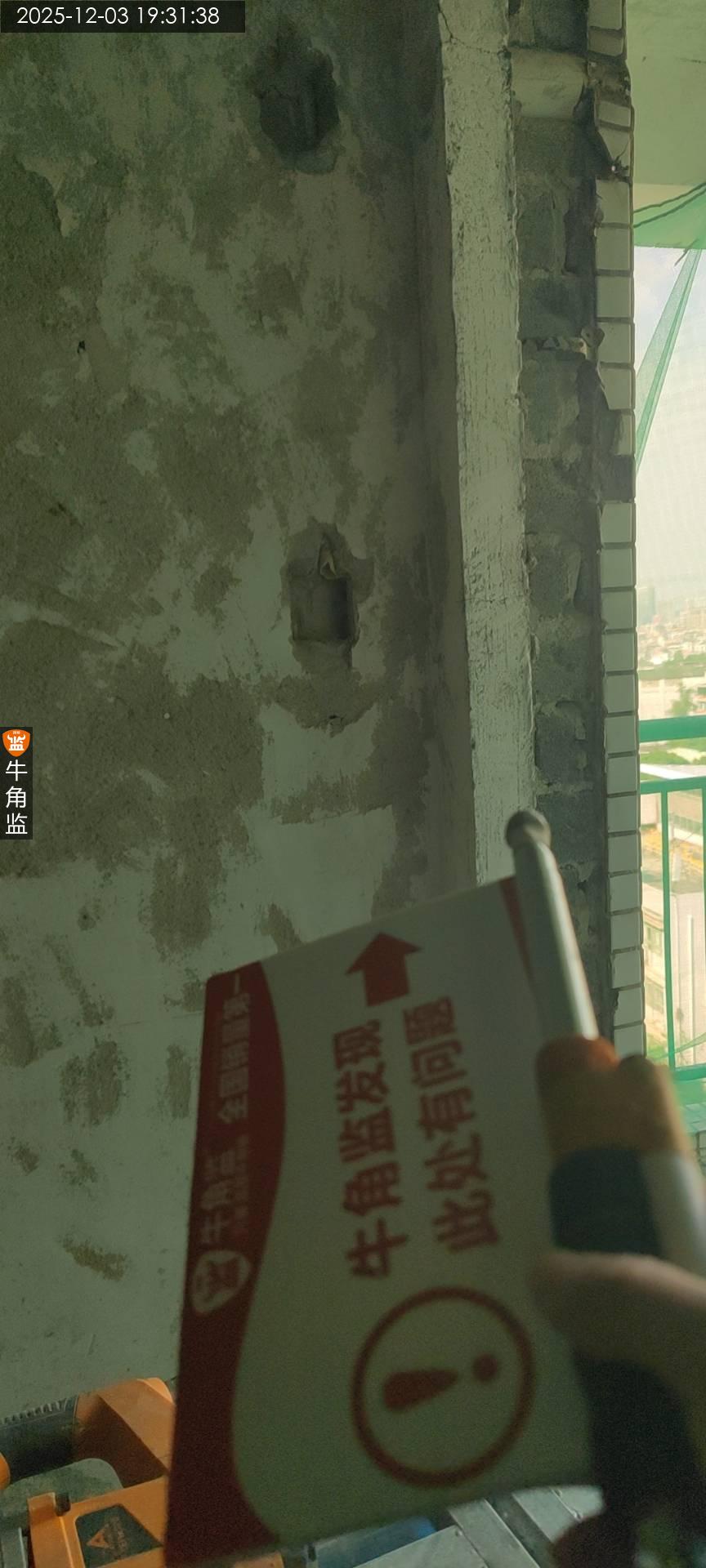

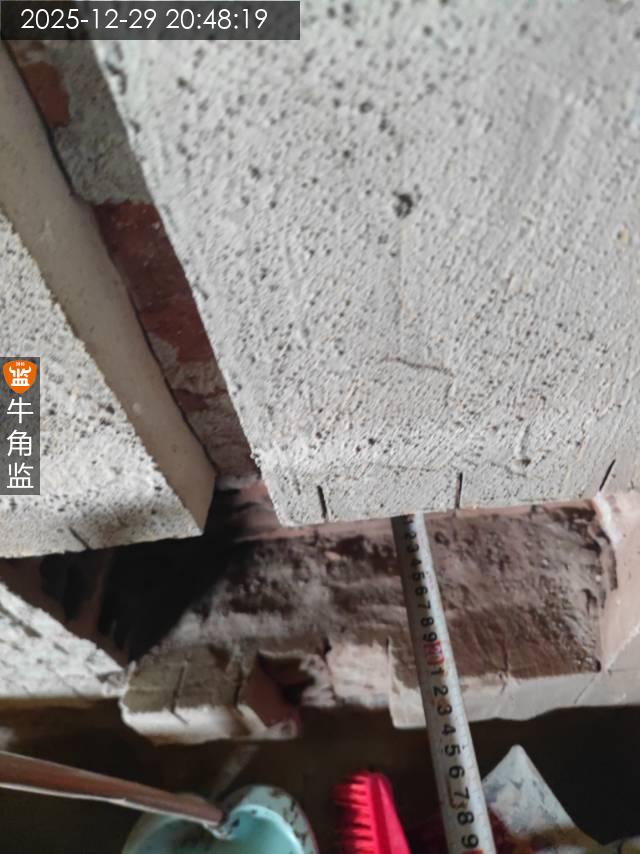

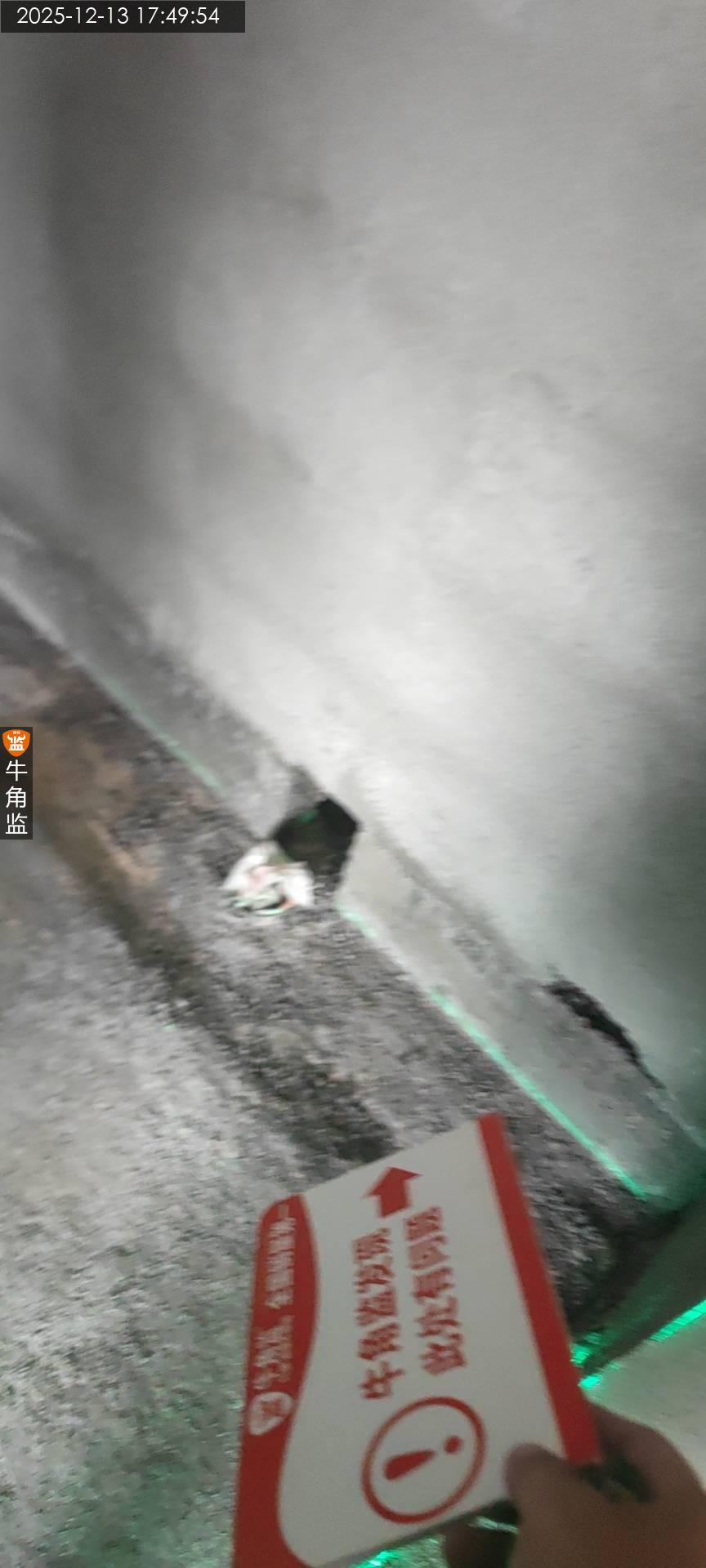

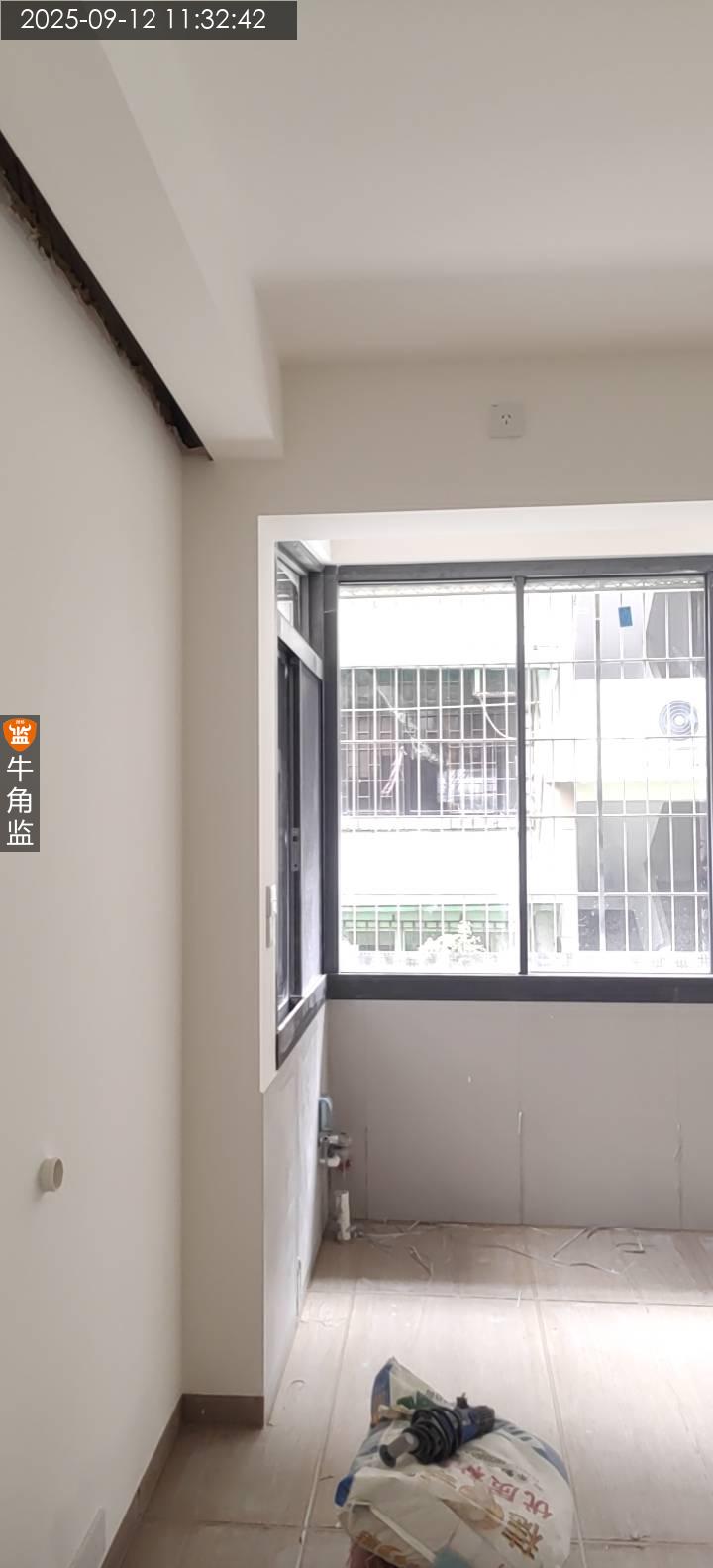

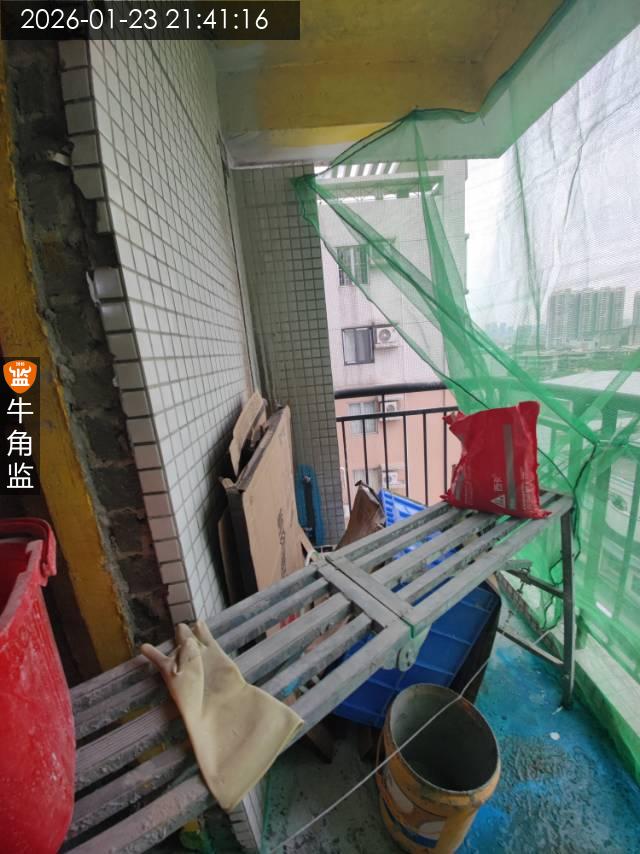

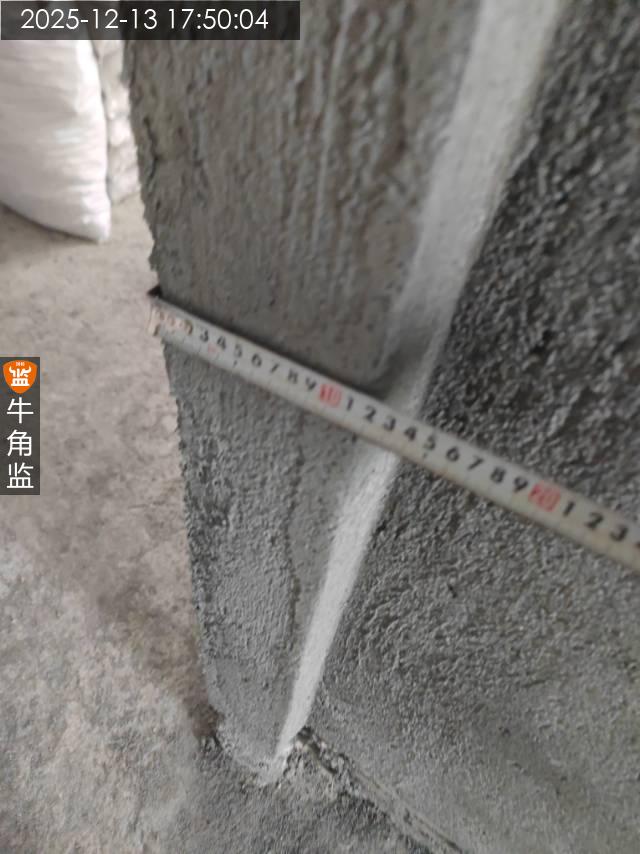

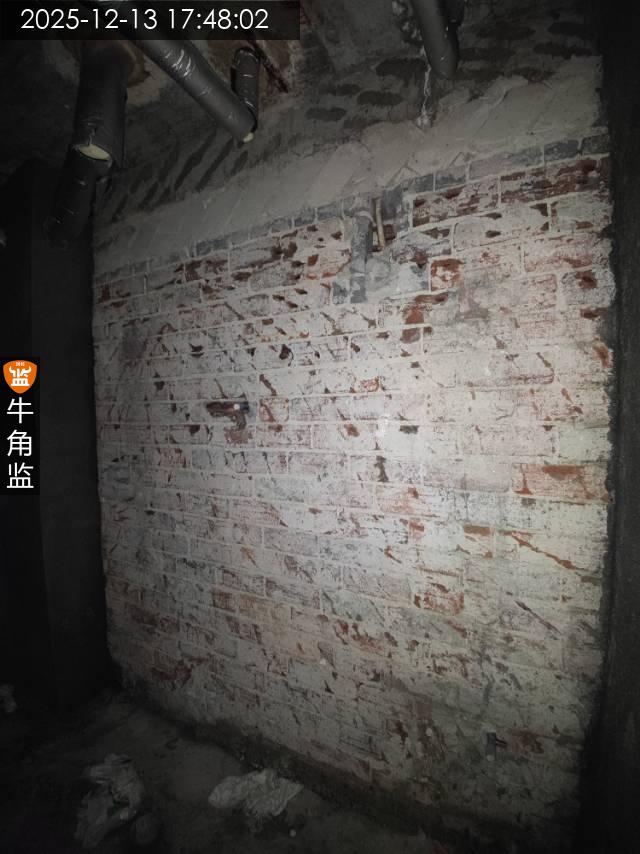

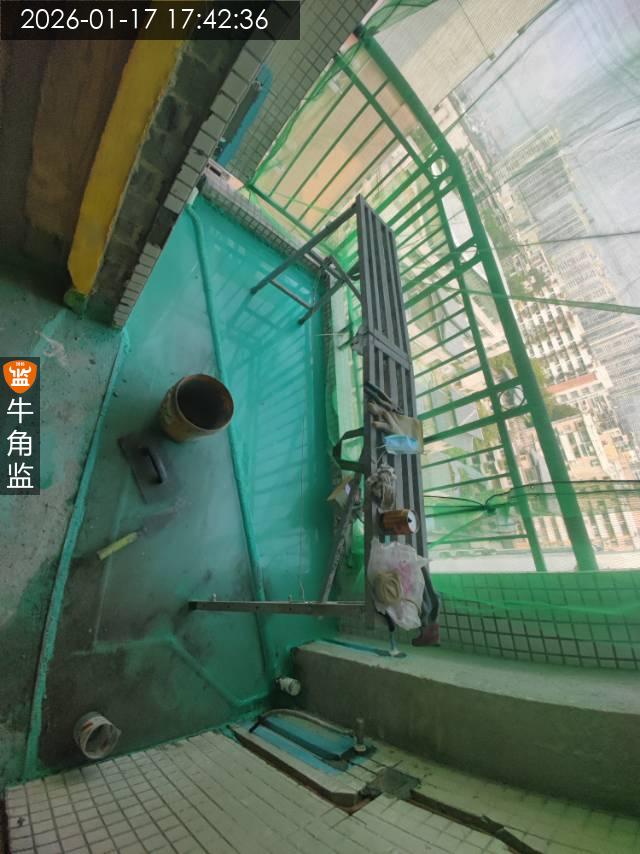

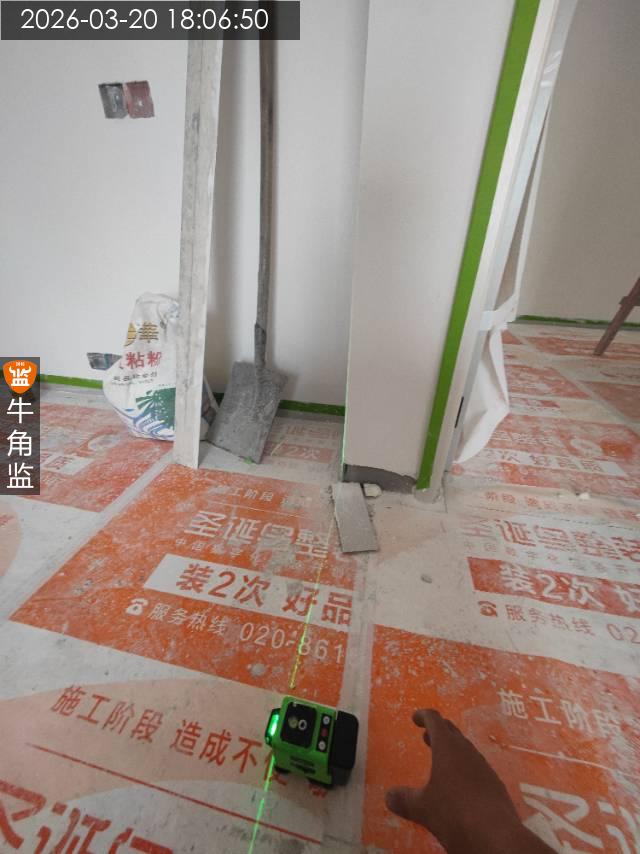

2026-01-23
荔湾区彭********7929
设 计 师:未知
施工队长:温工
工地面积:68.00㎡
装修总价:0.00
本次评价:C
本次评语:

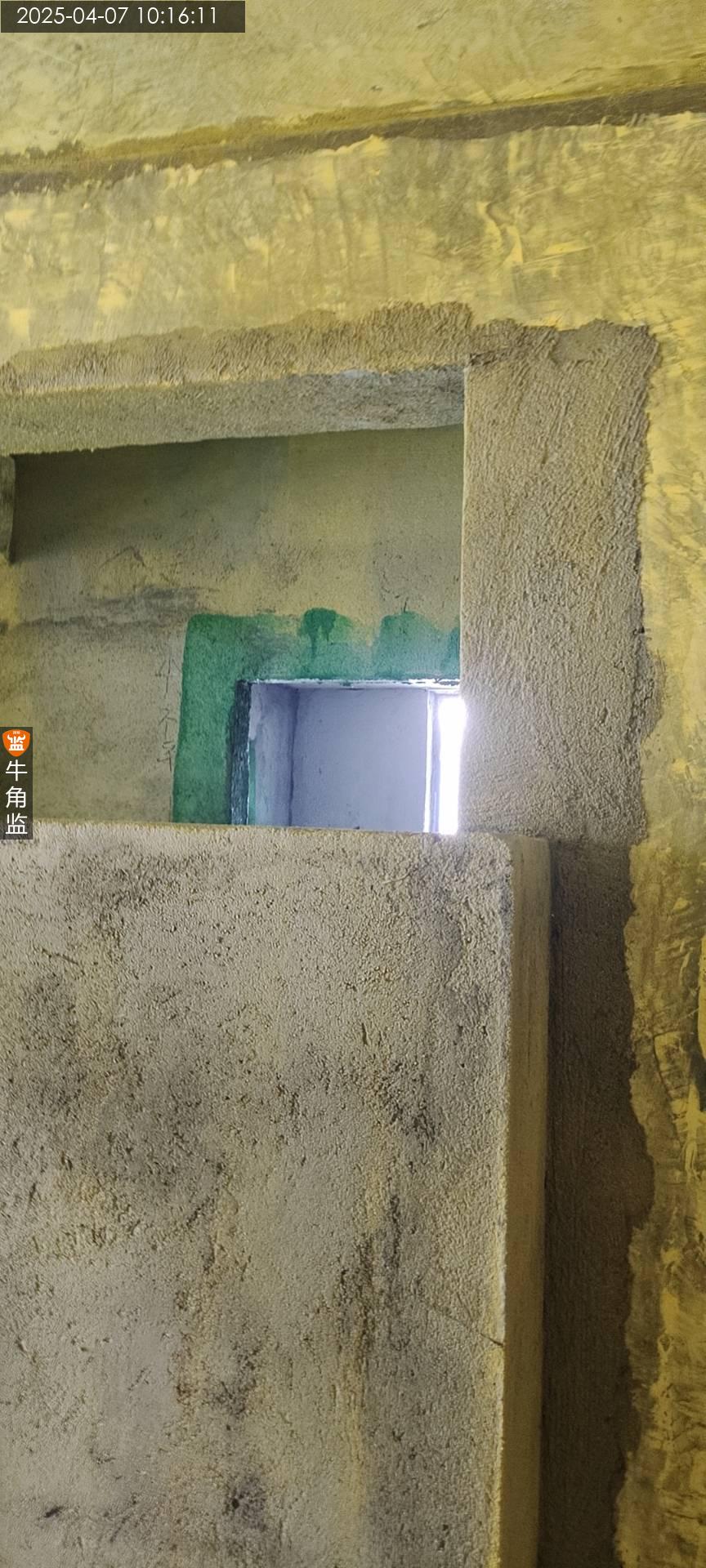

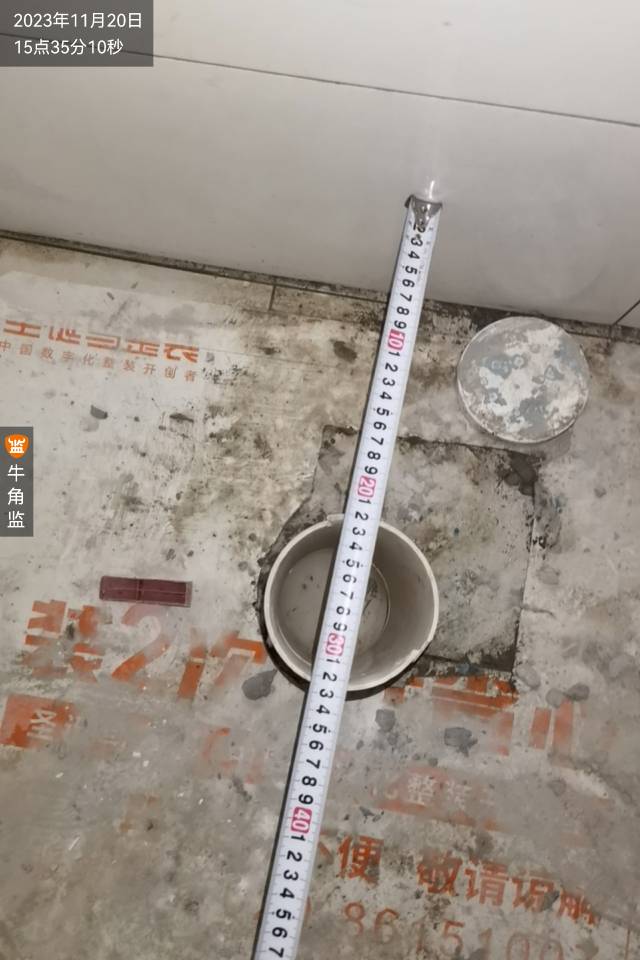

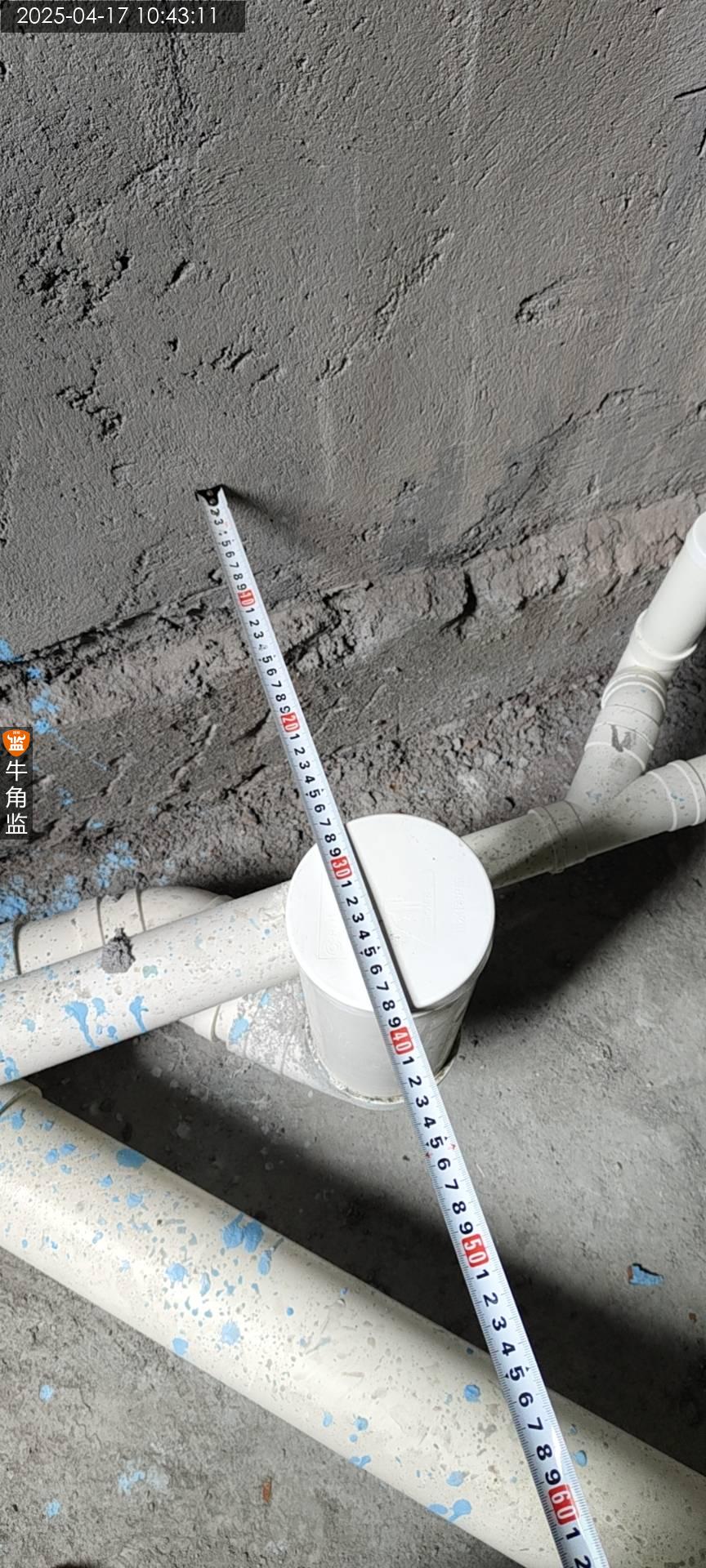

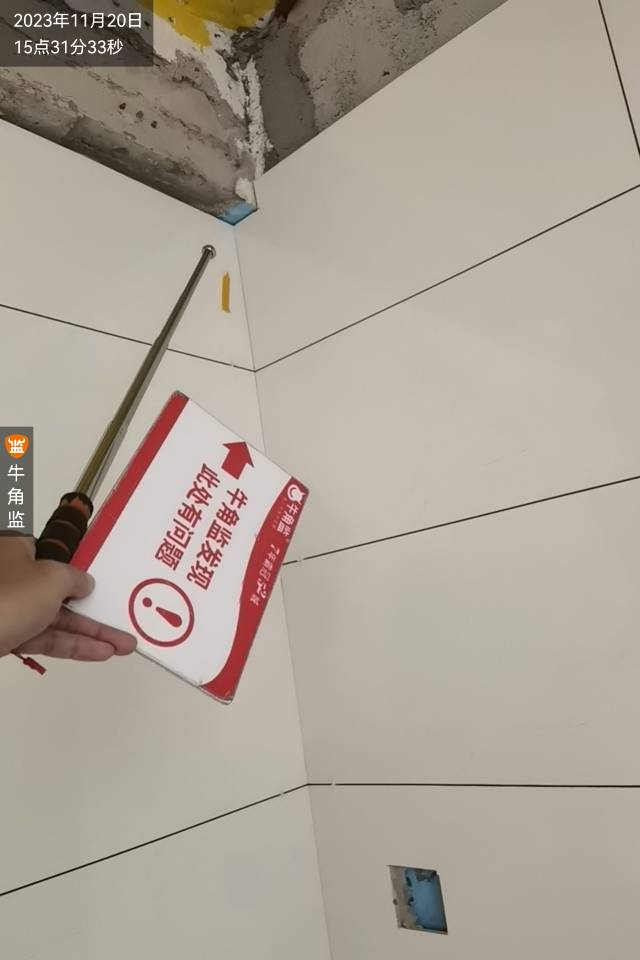

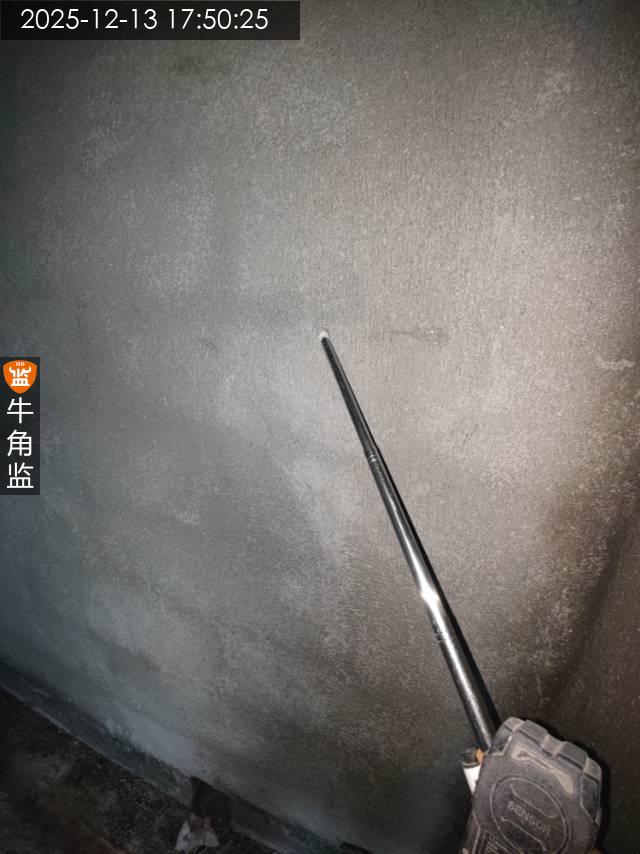

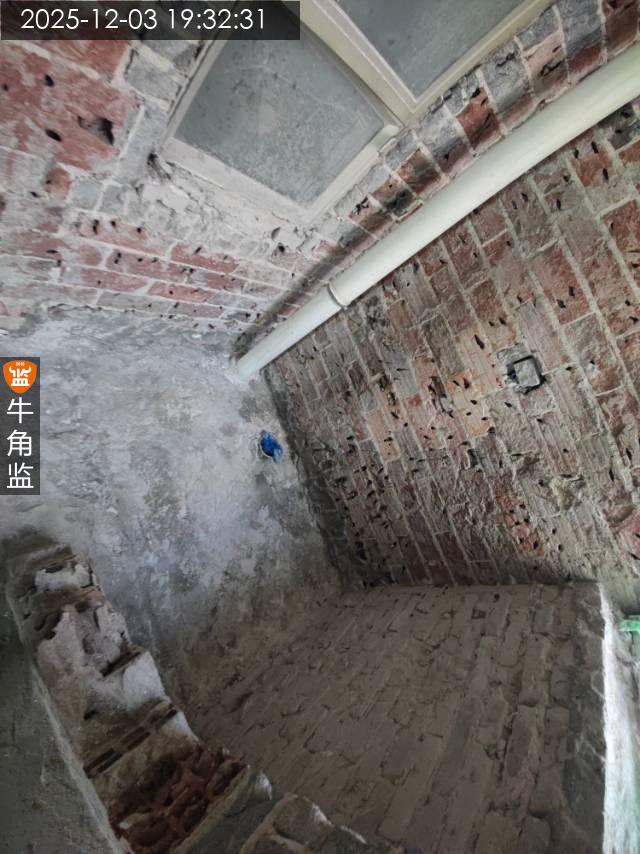

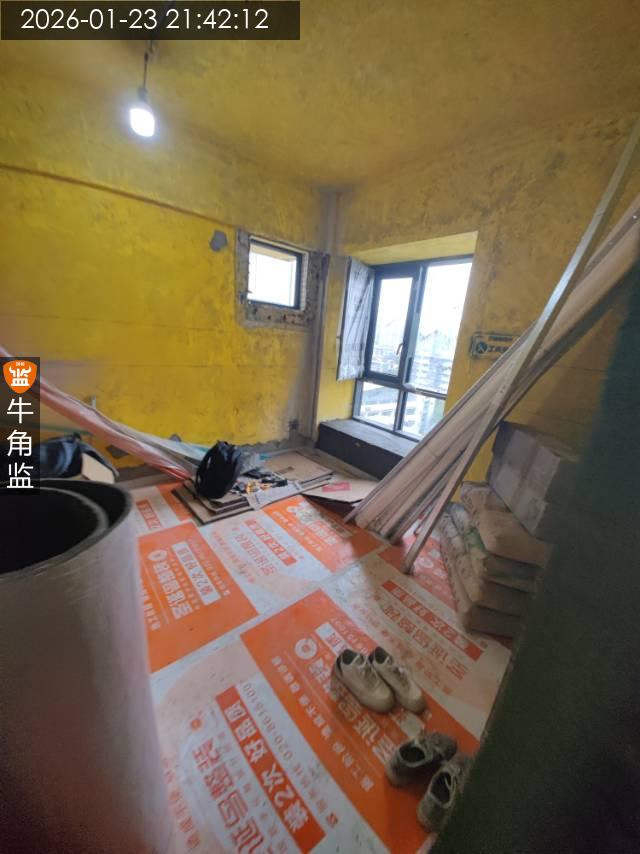

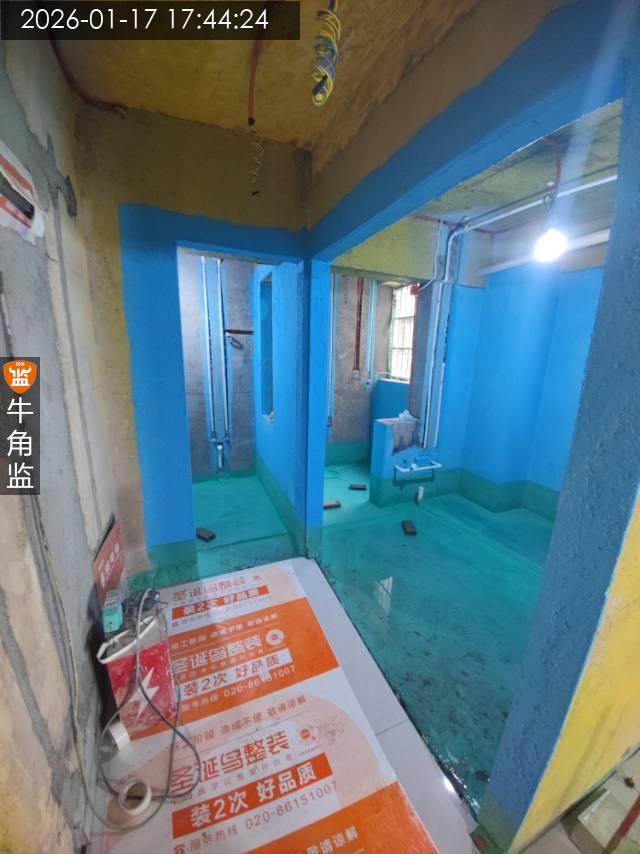

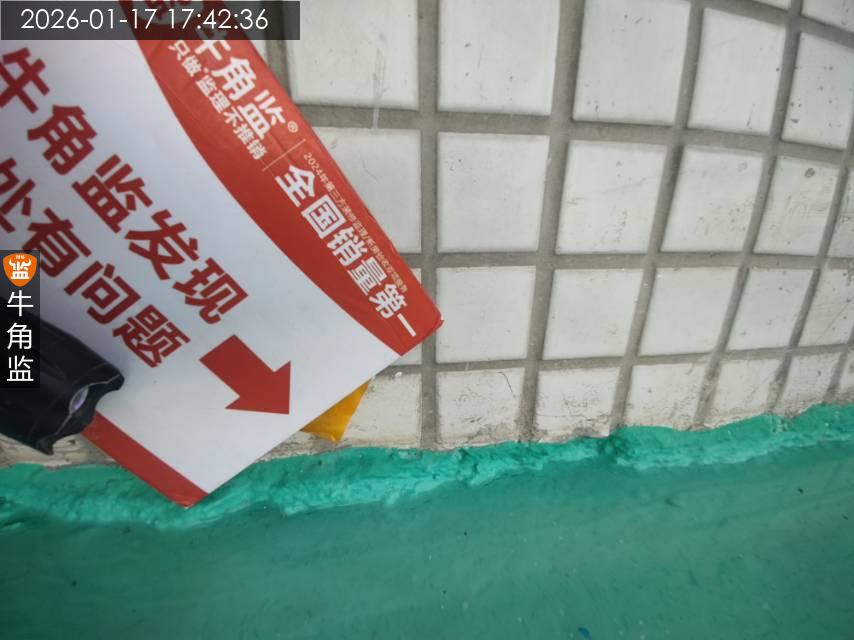

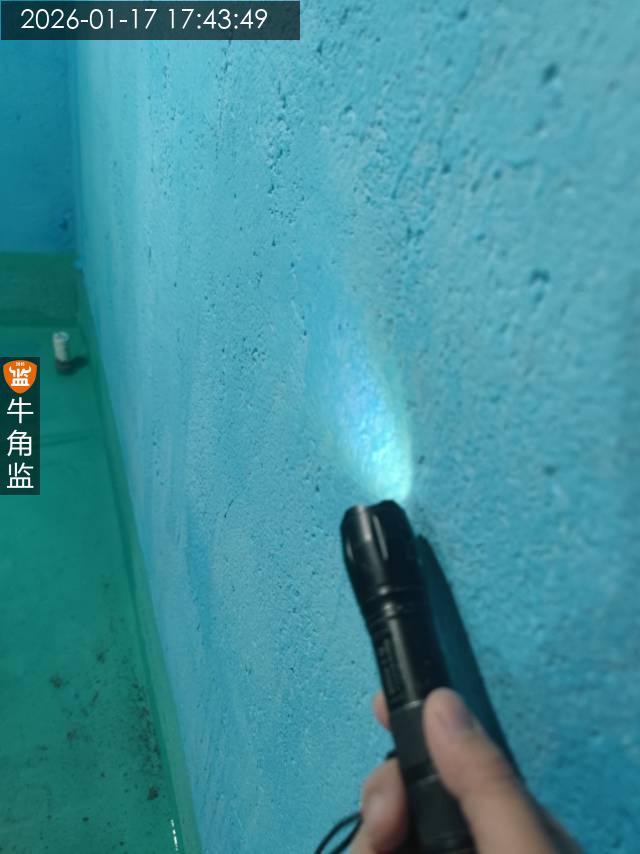

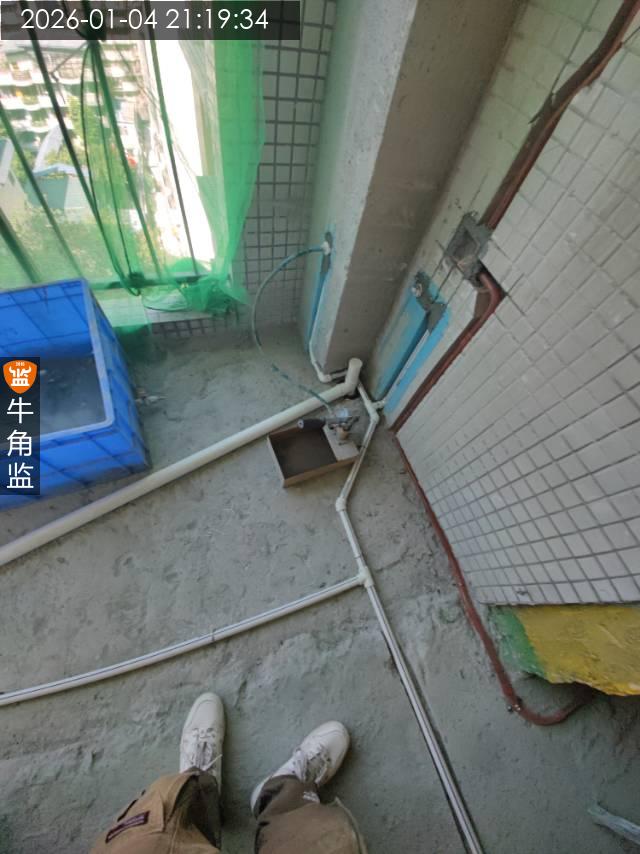

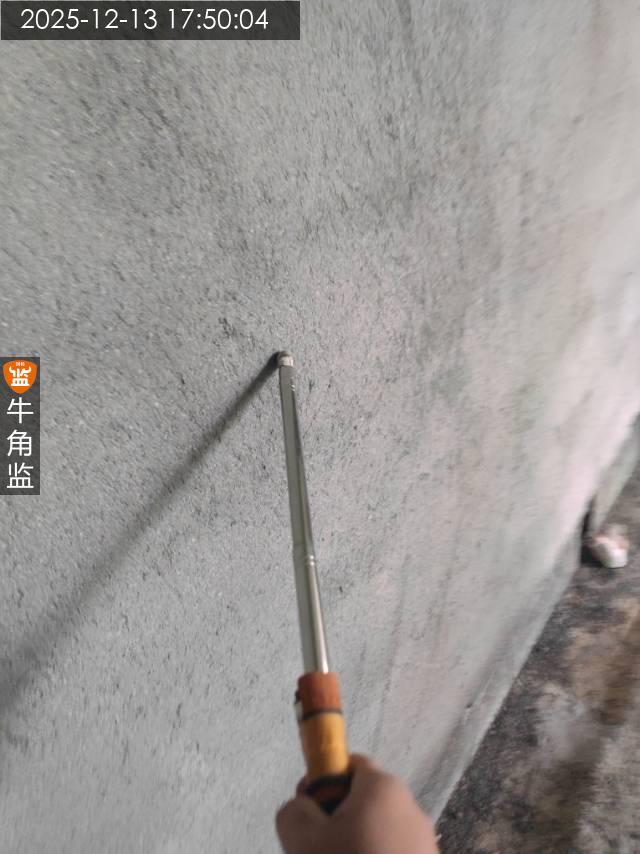

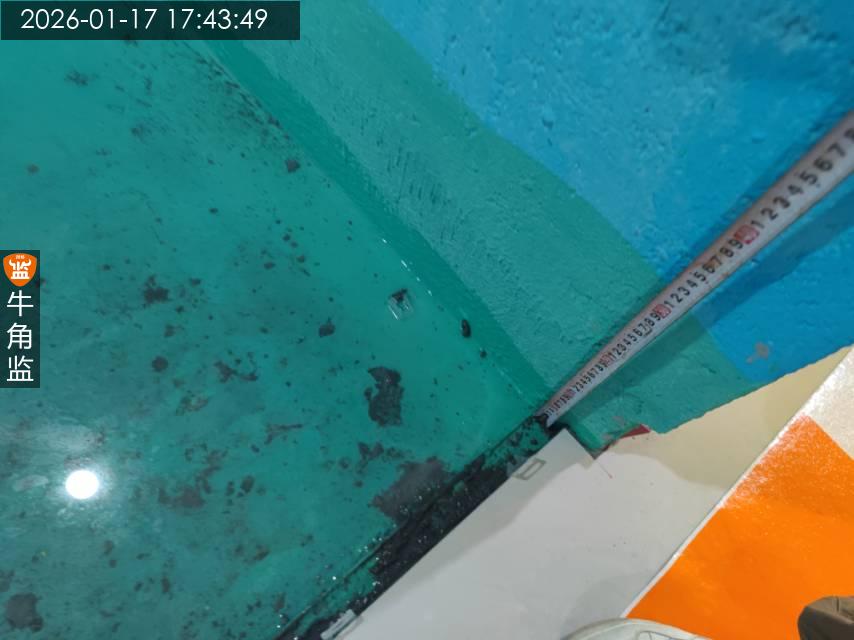

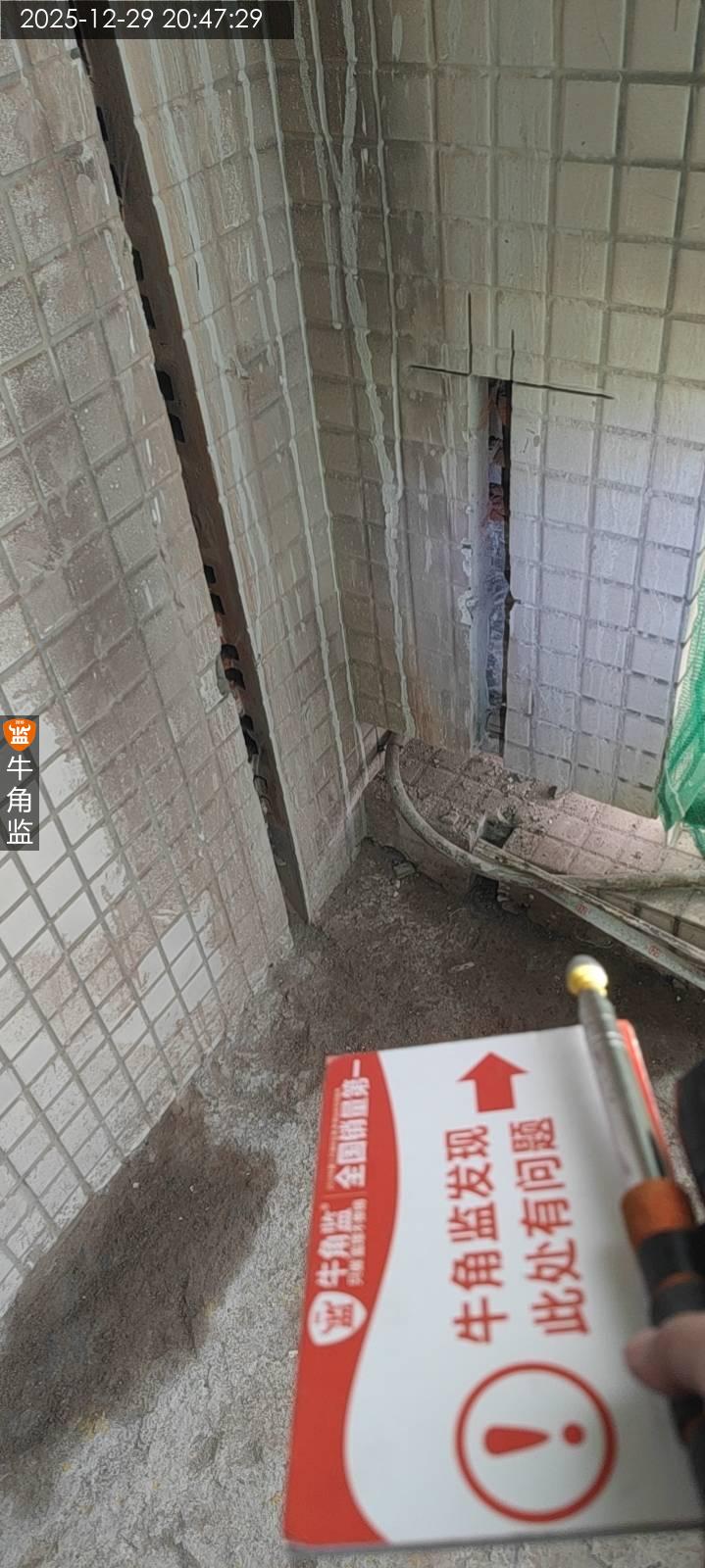

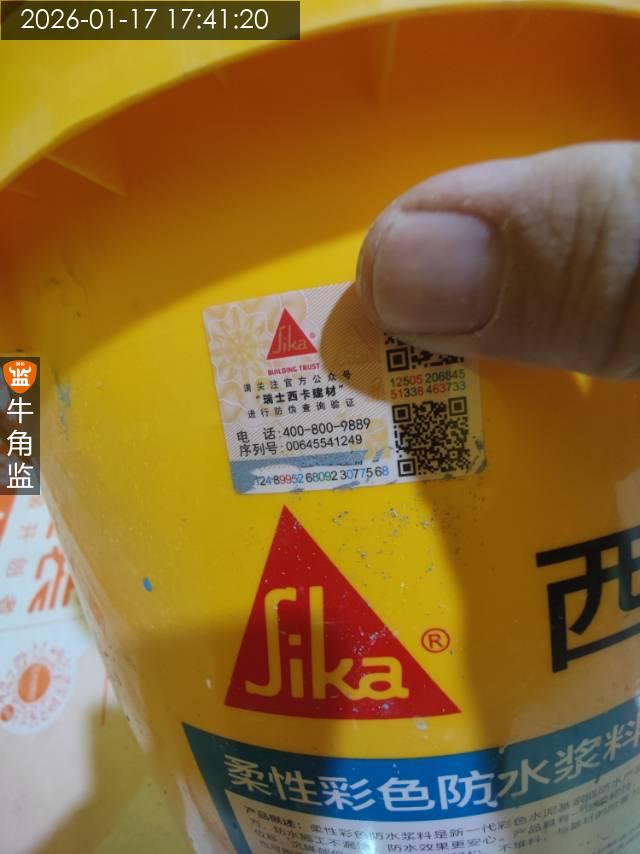

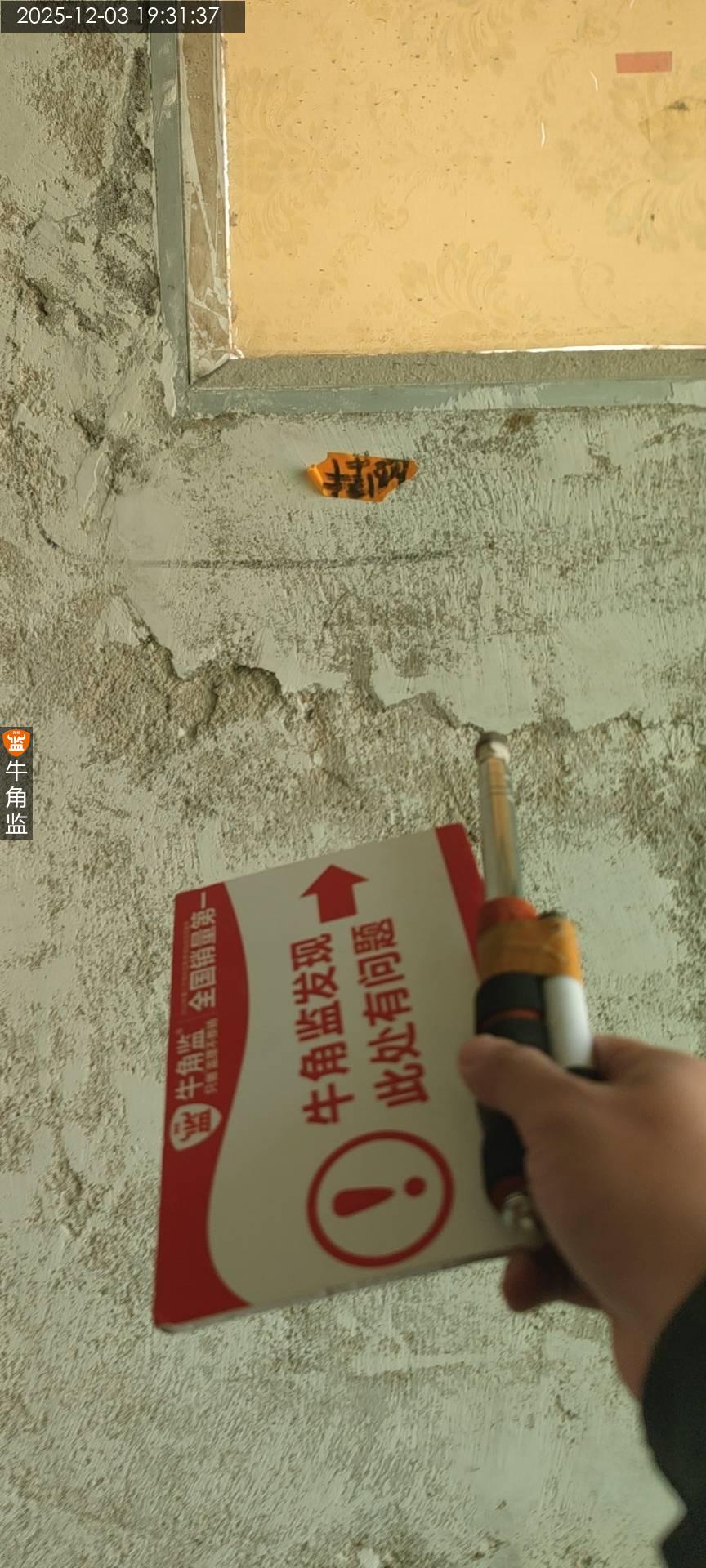

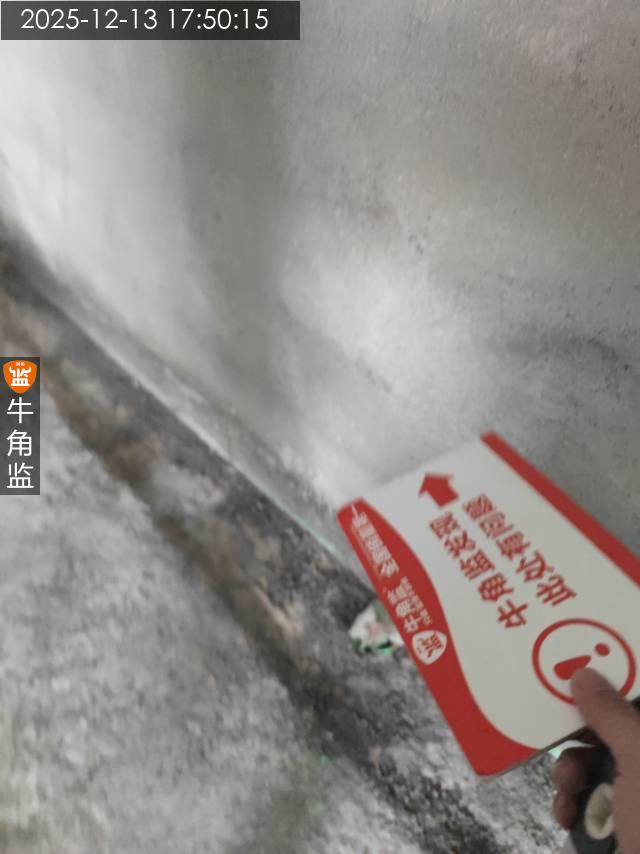

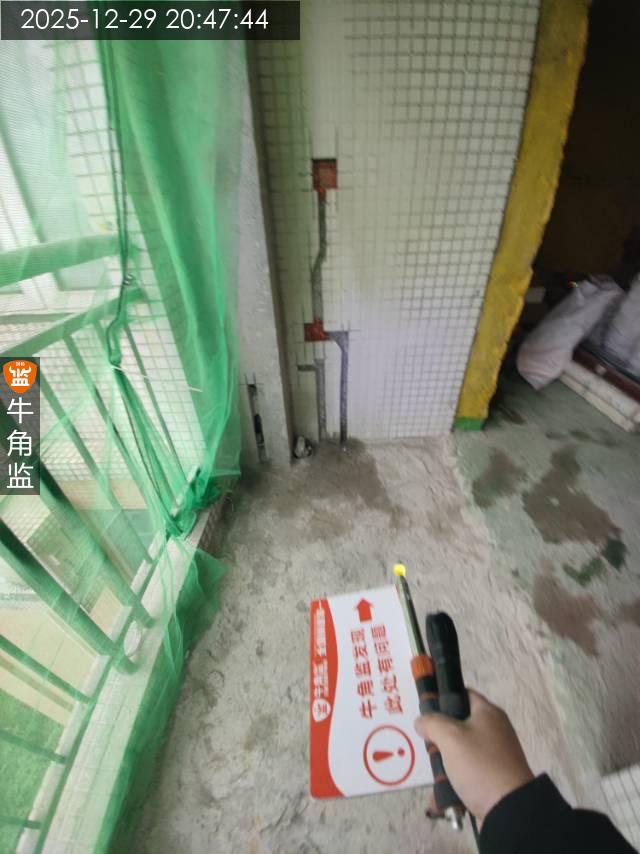

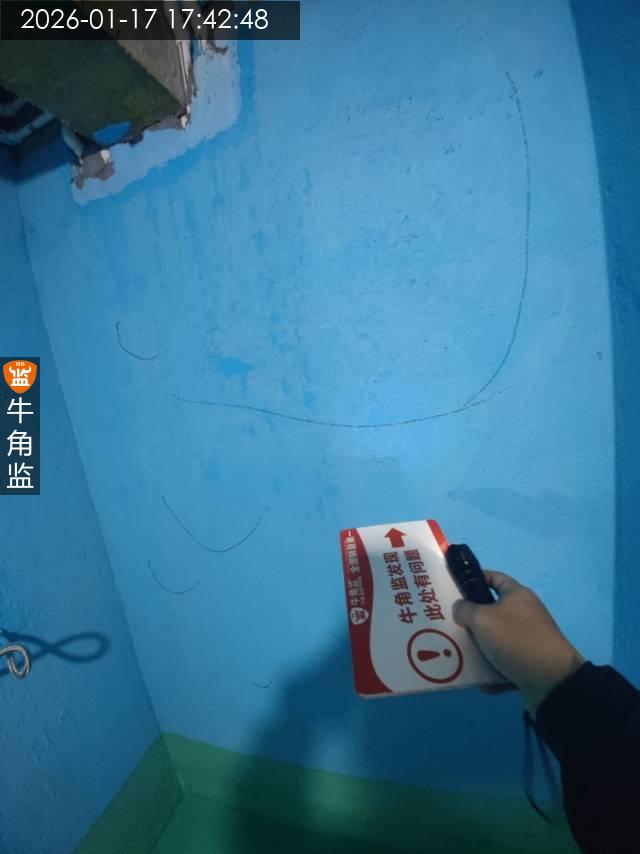

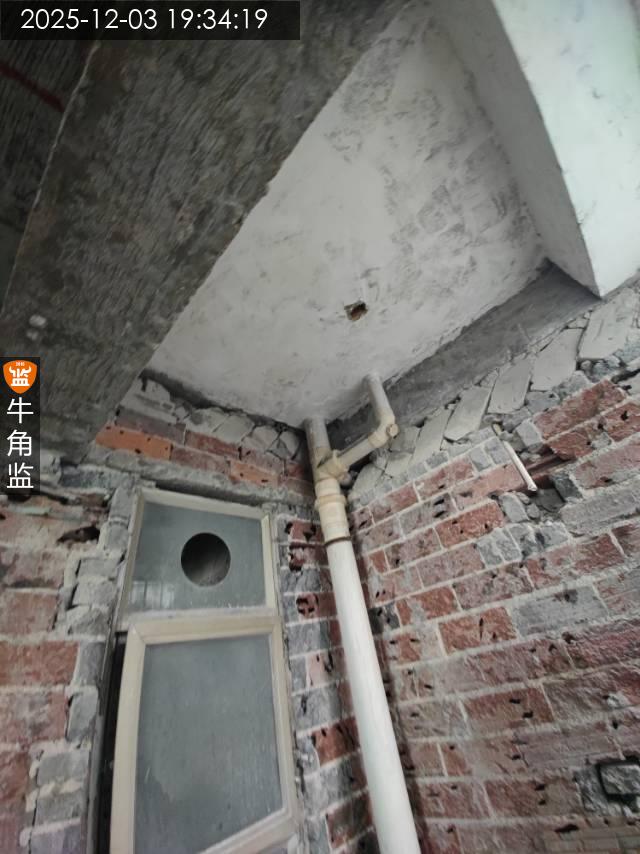

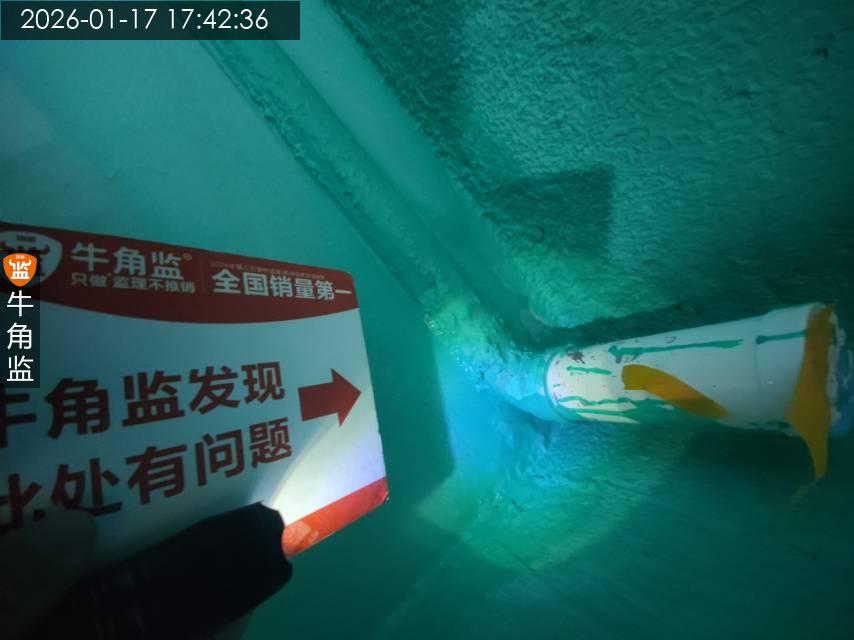

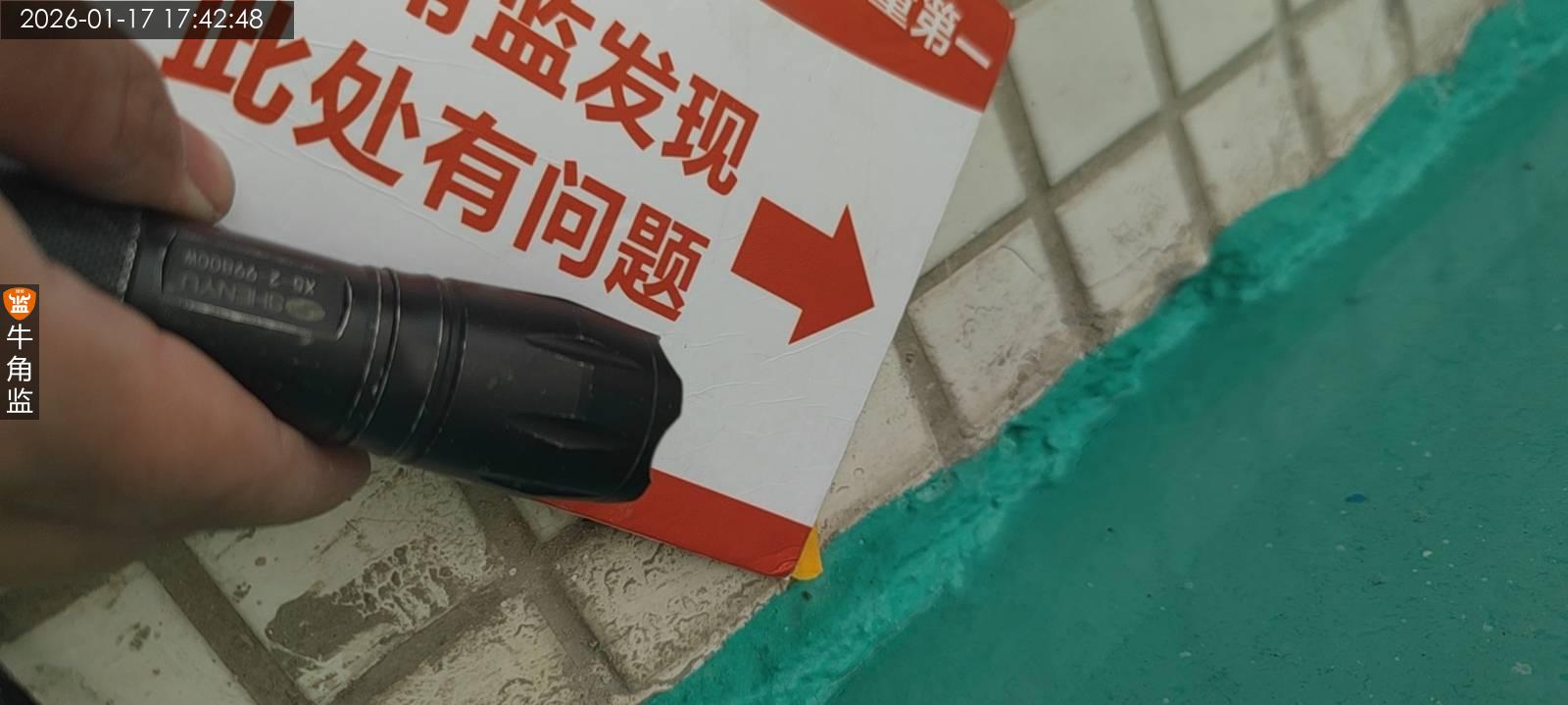

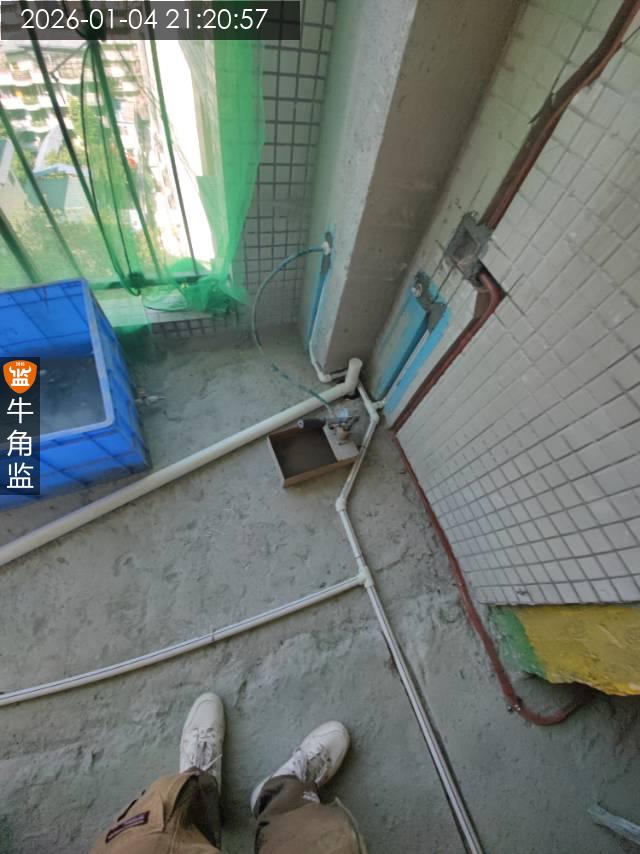

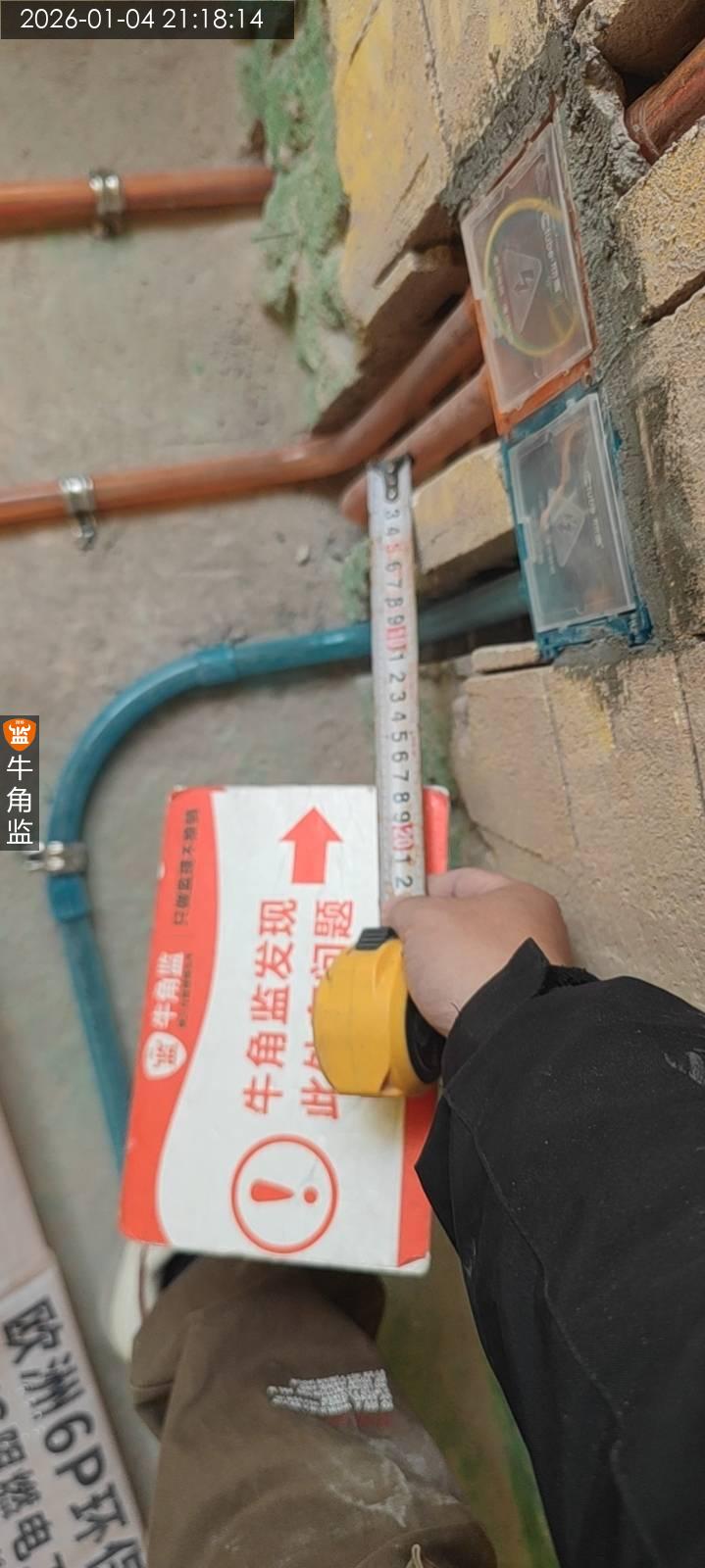

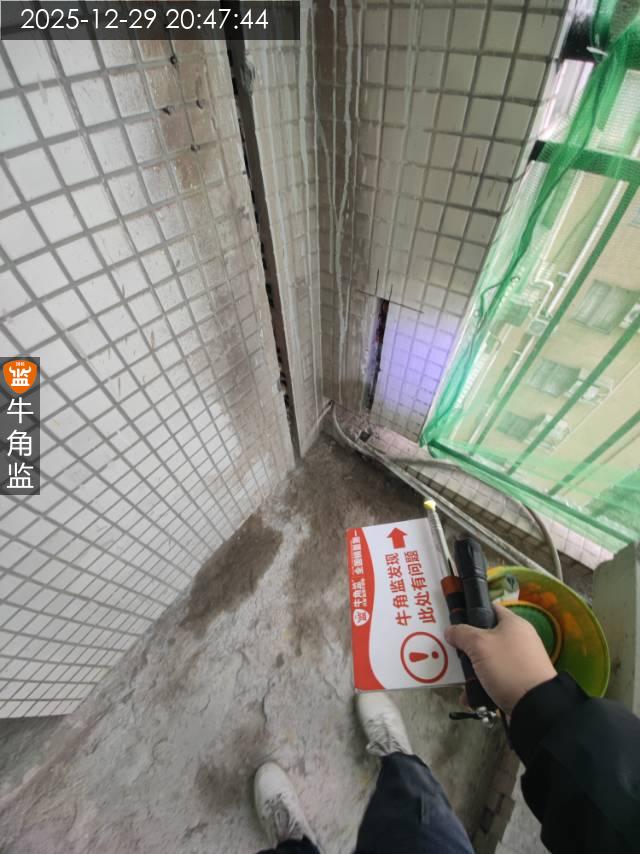

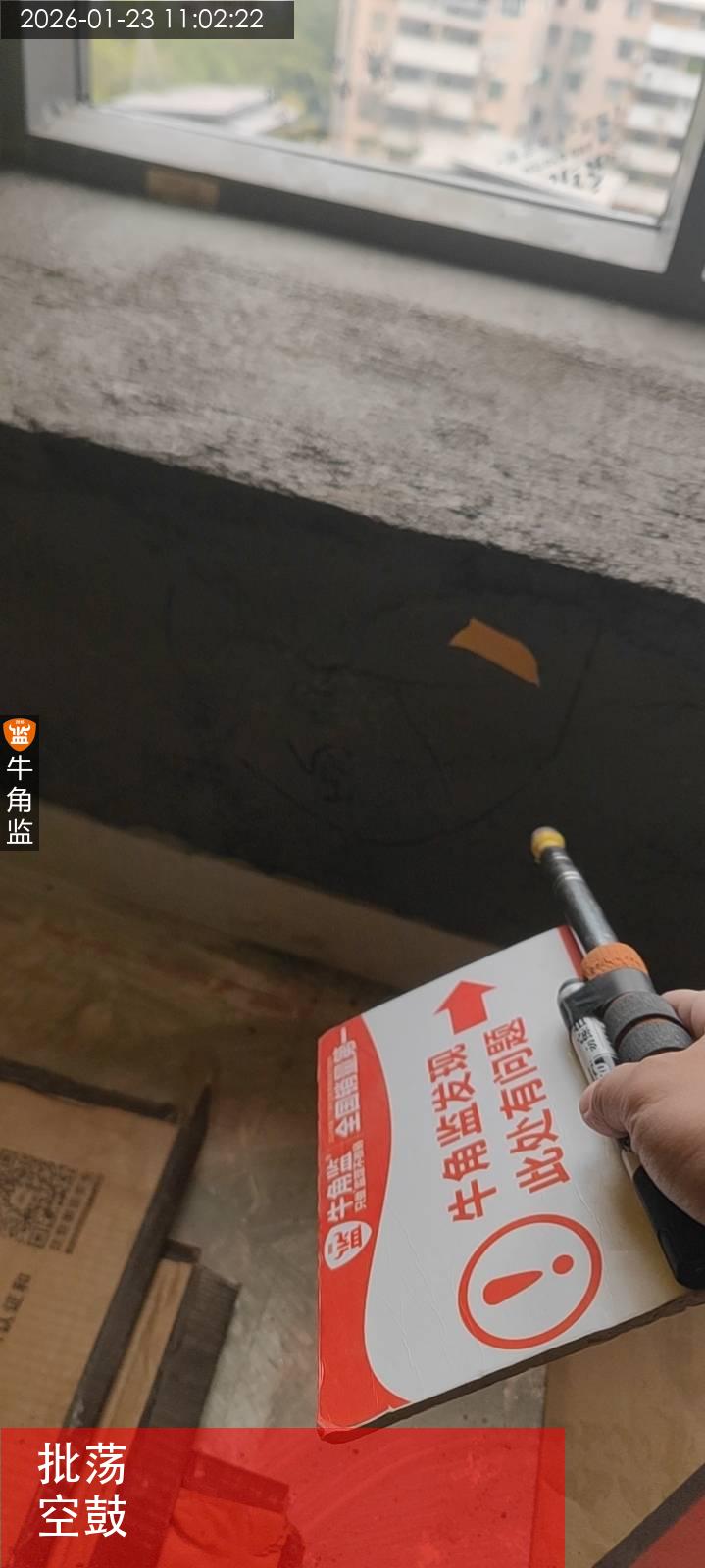

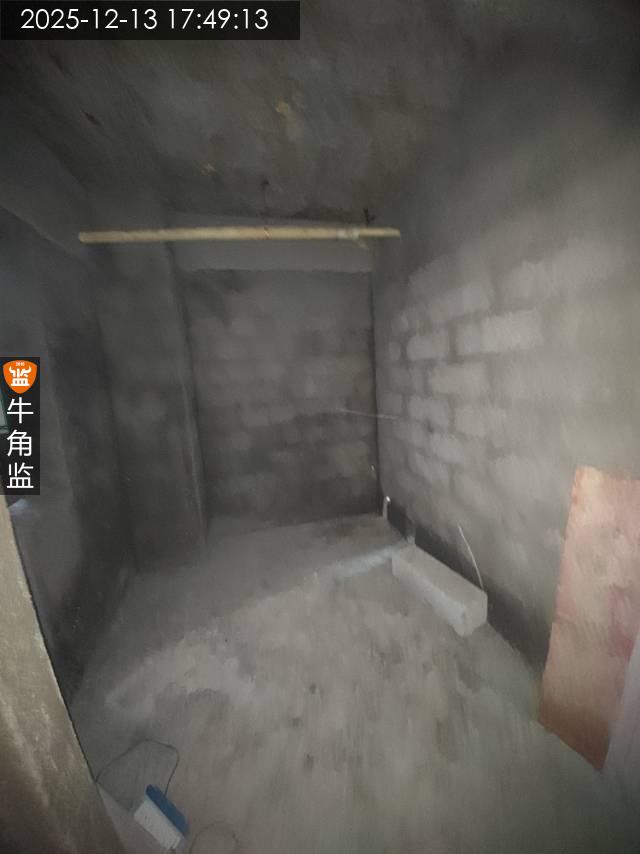

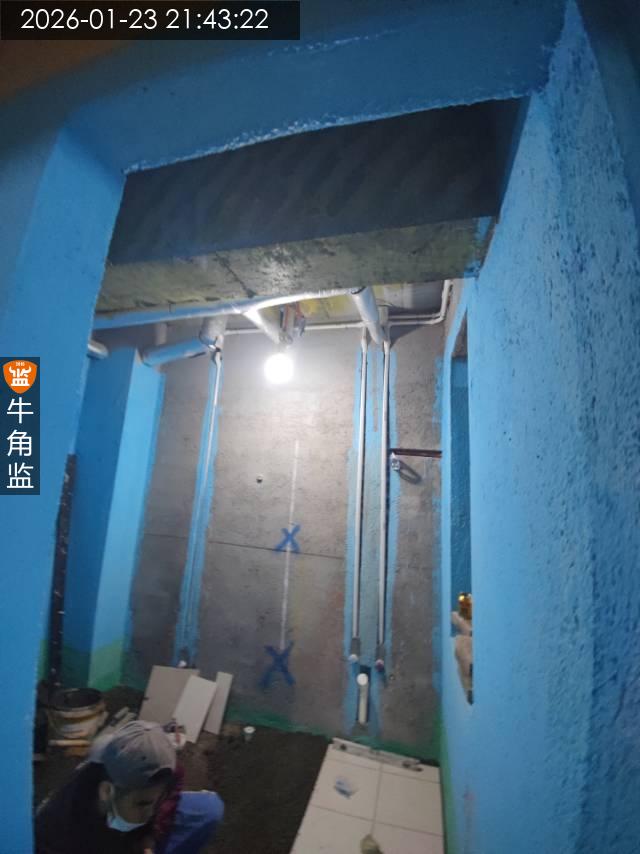

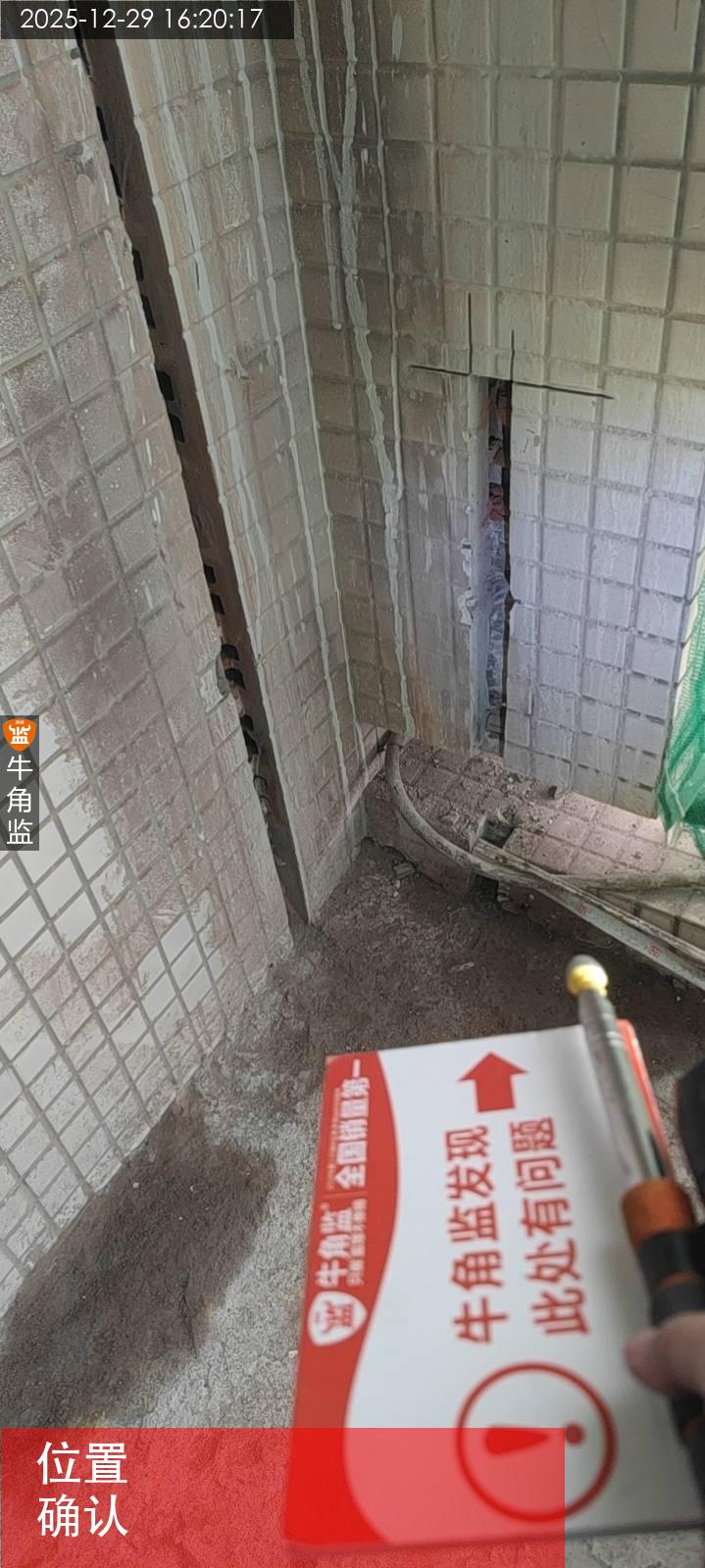

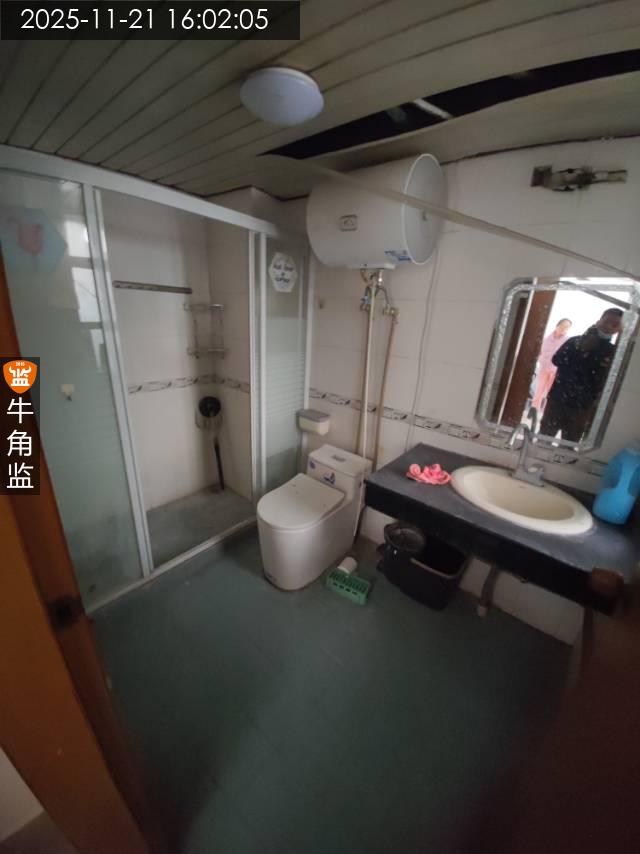

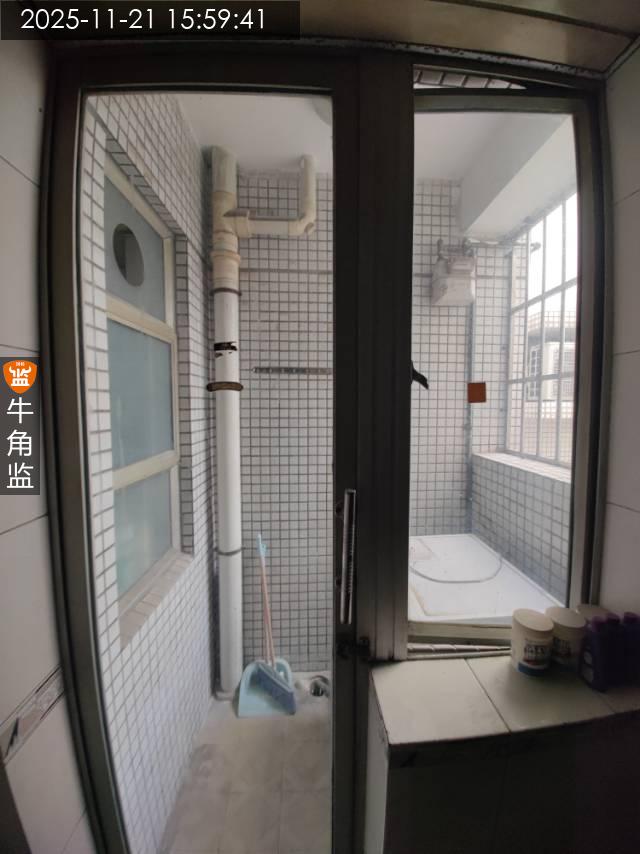

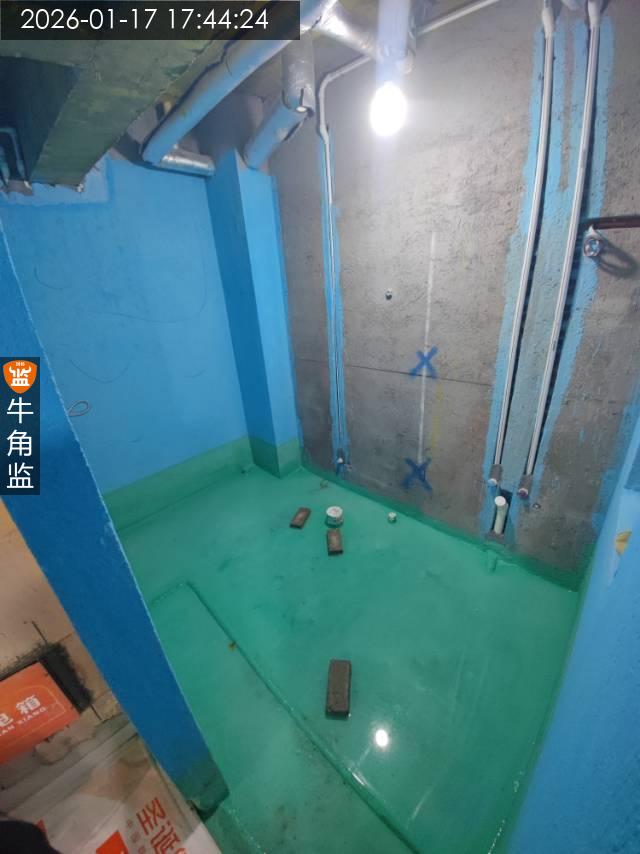

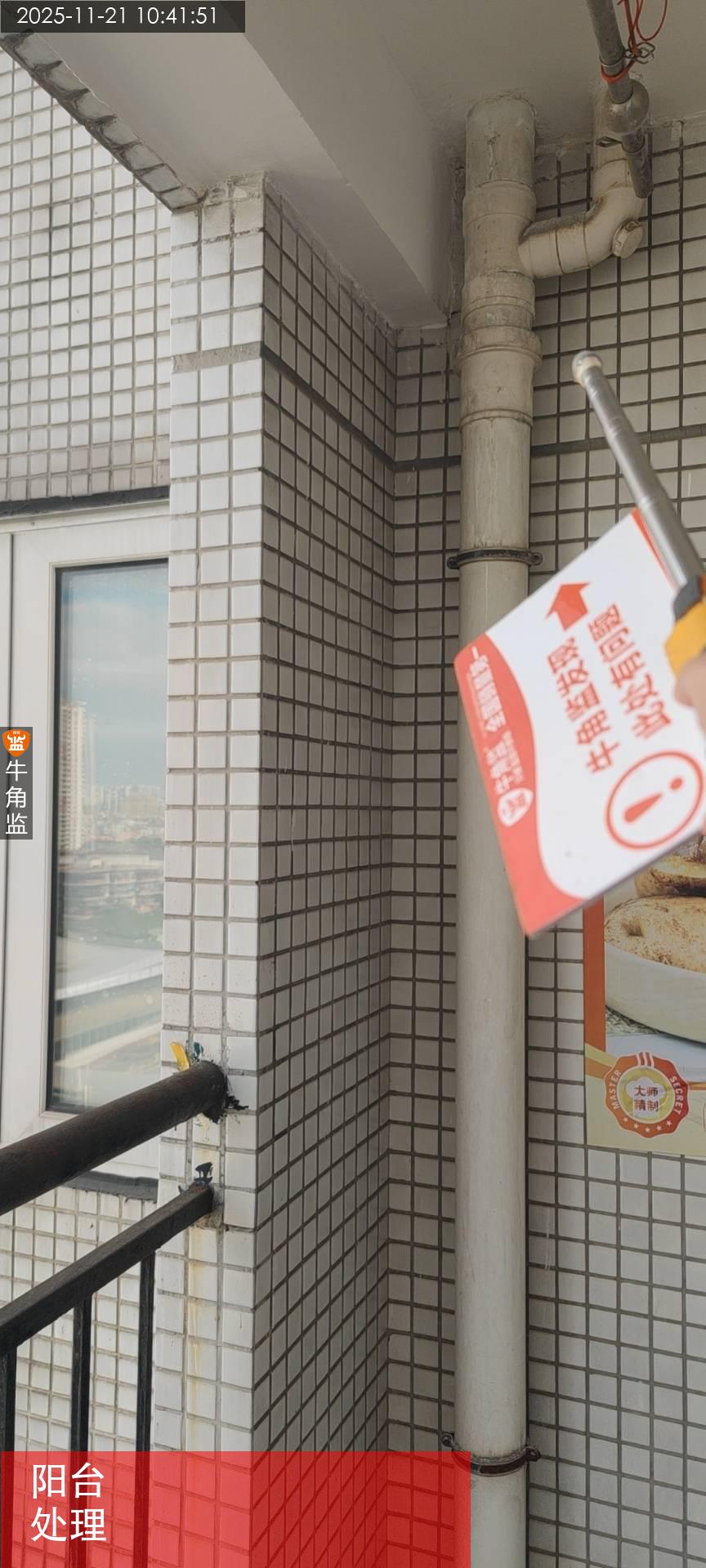

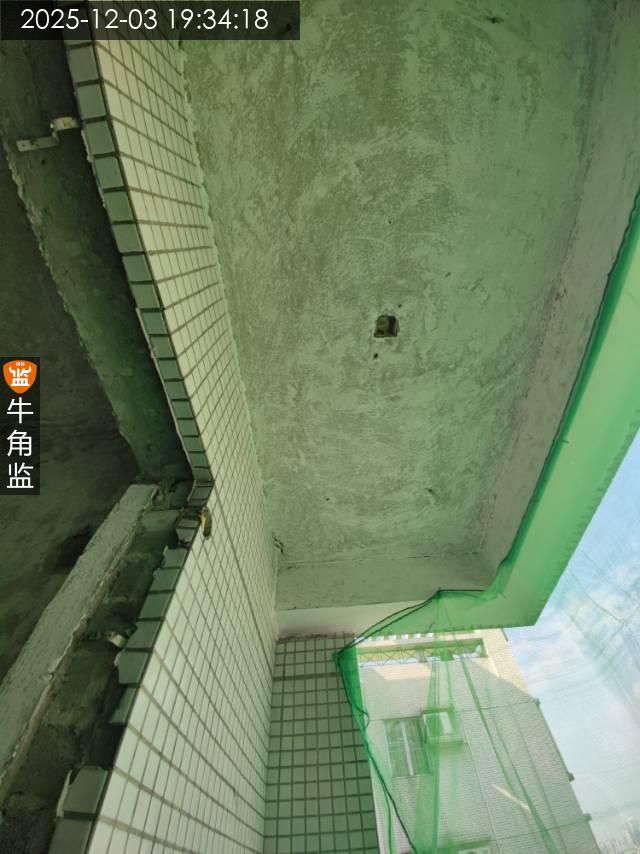

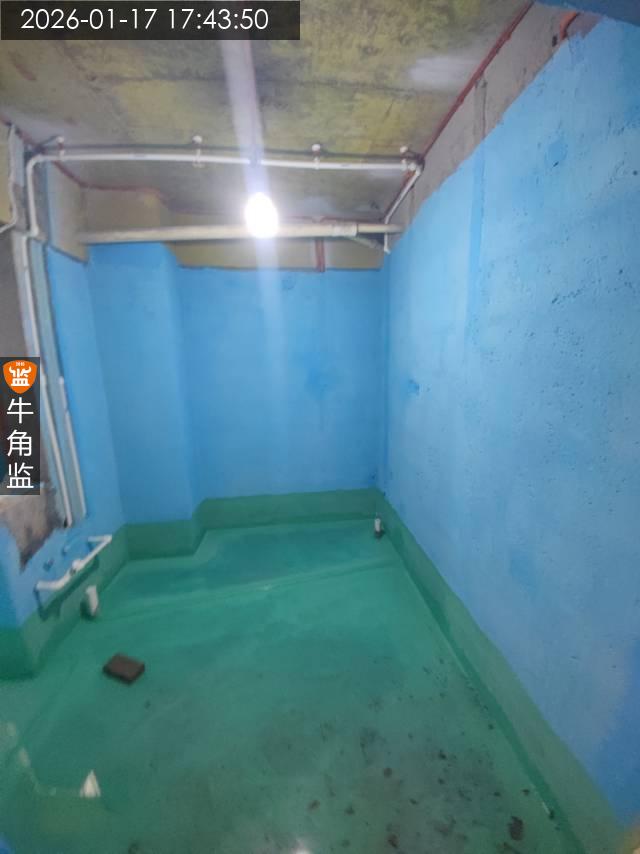

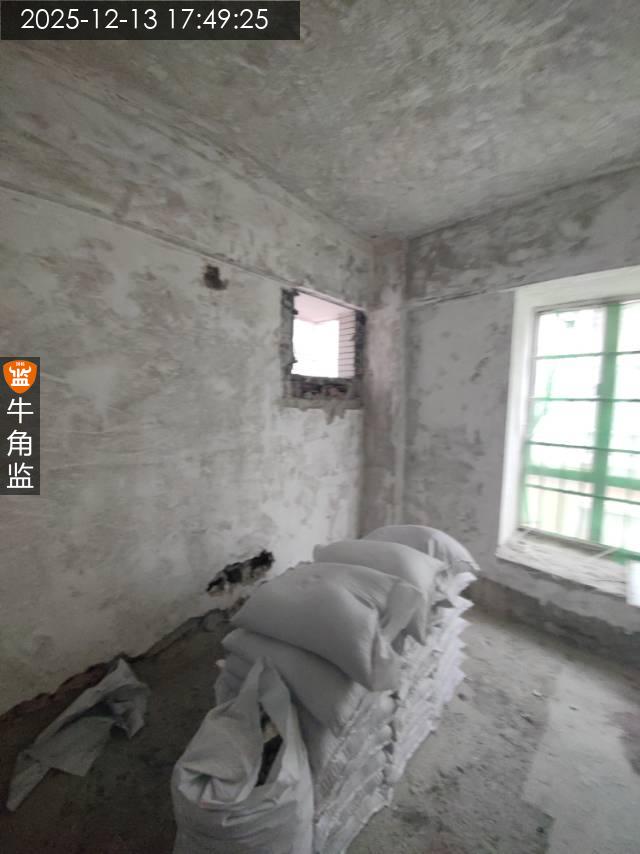

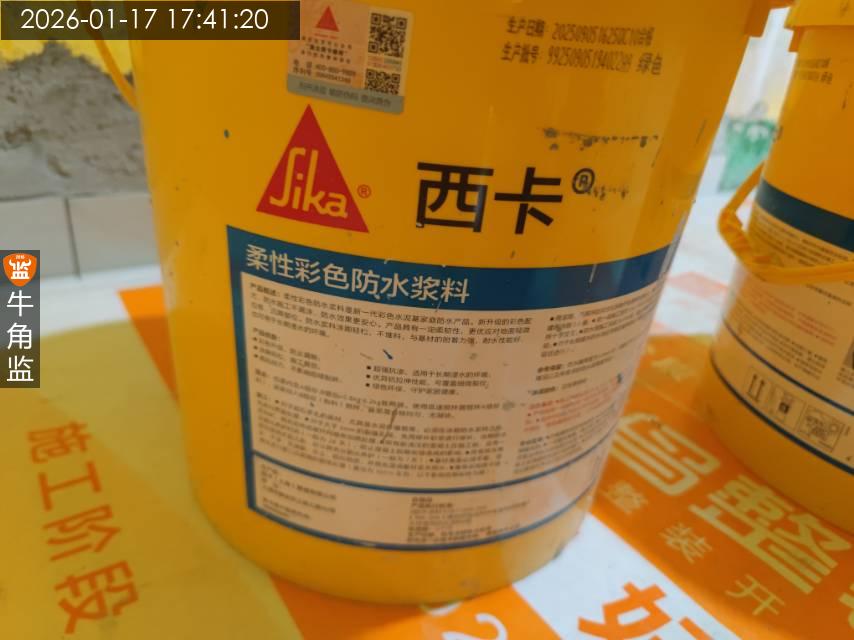

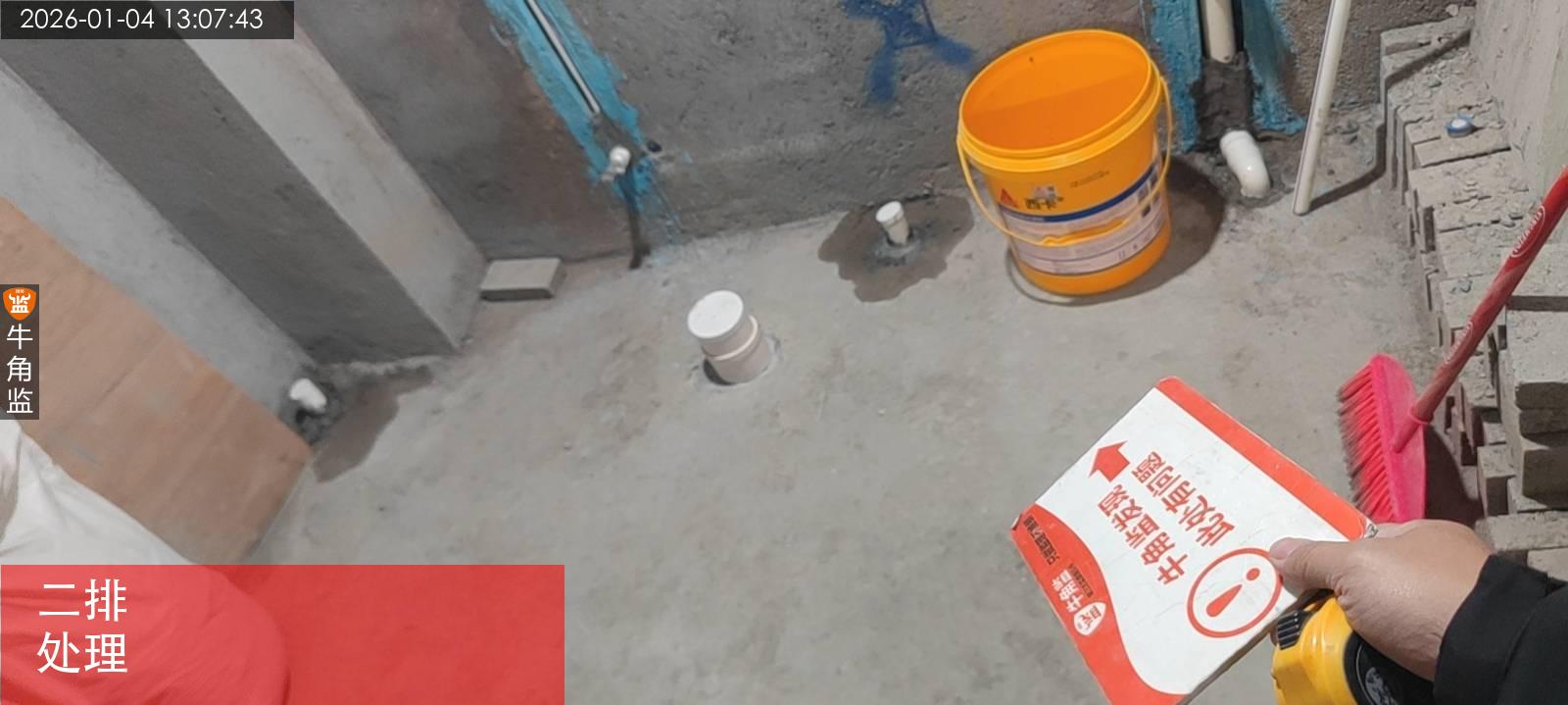

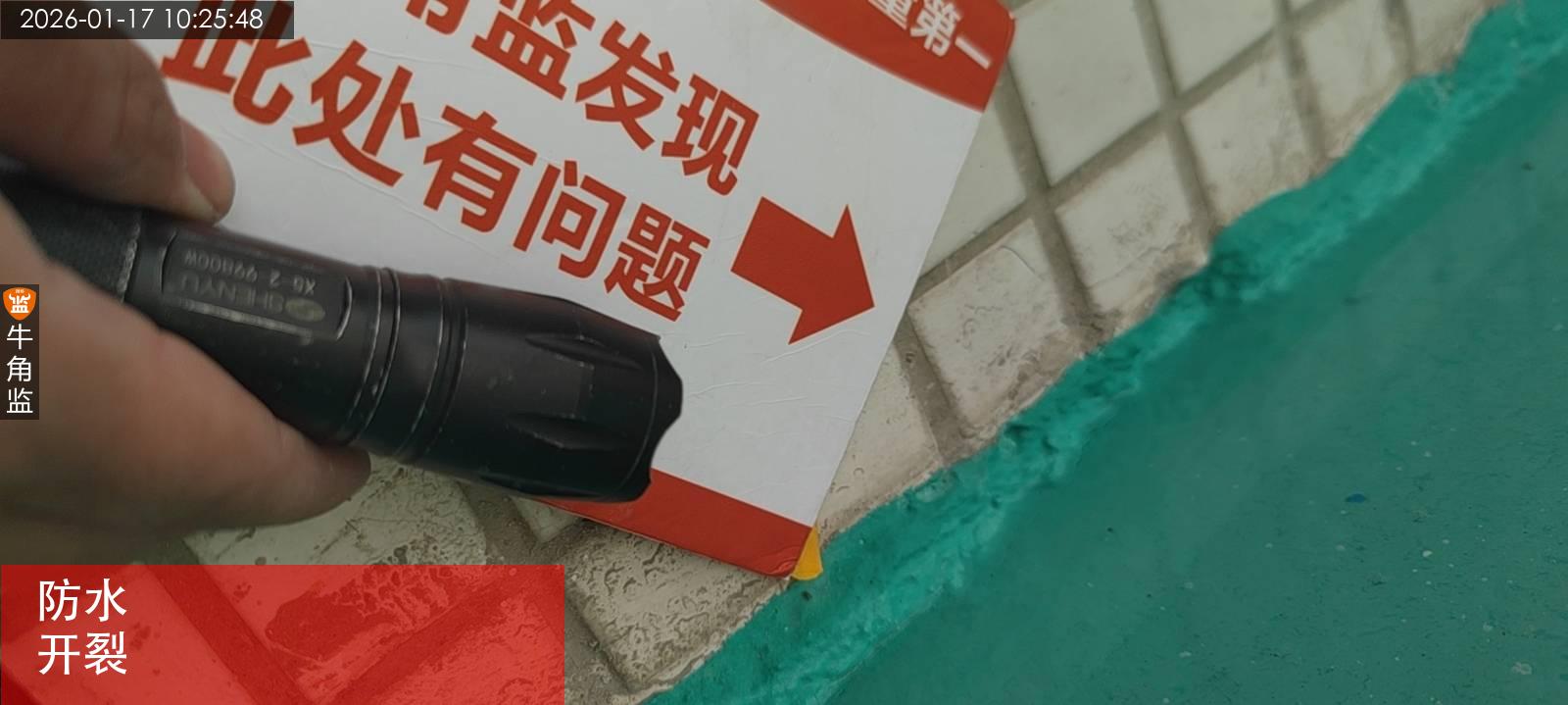

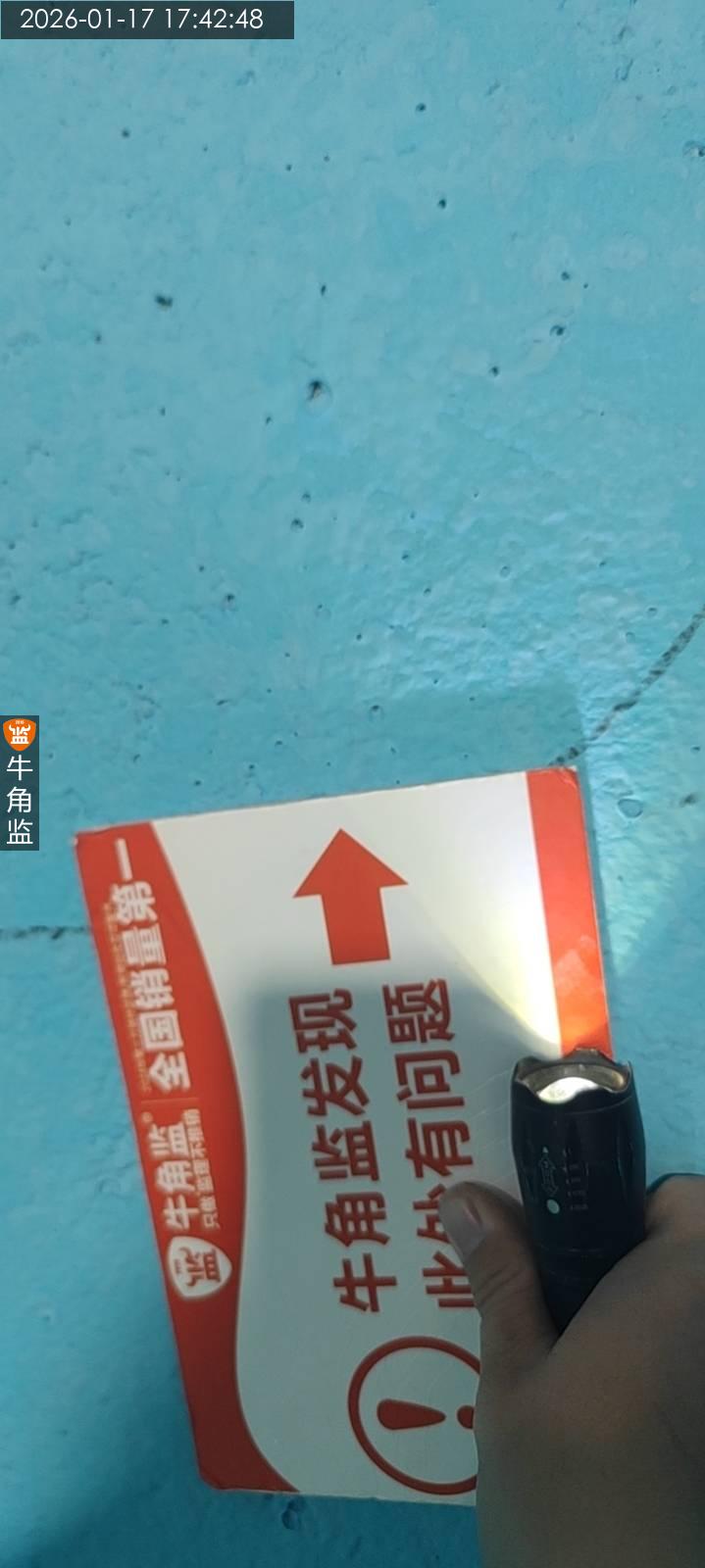

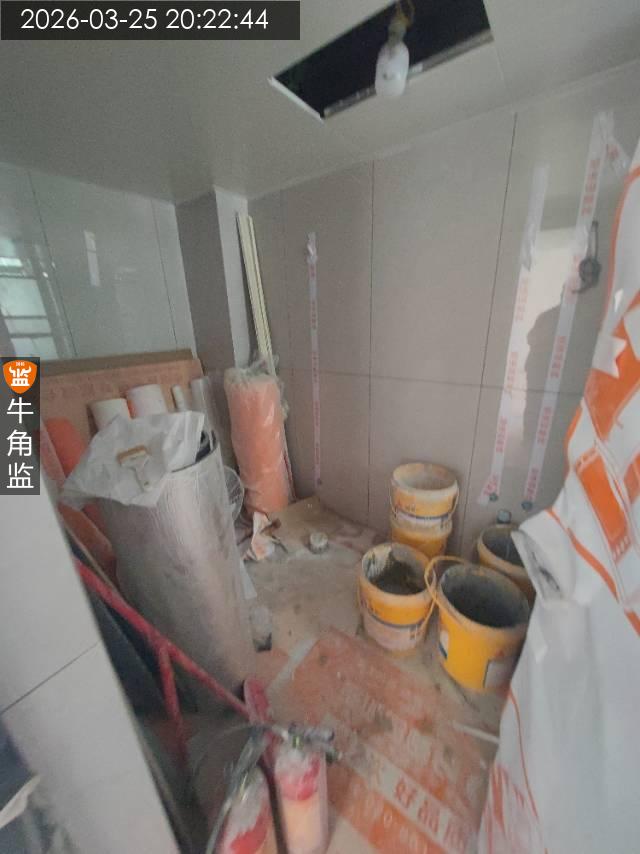

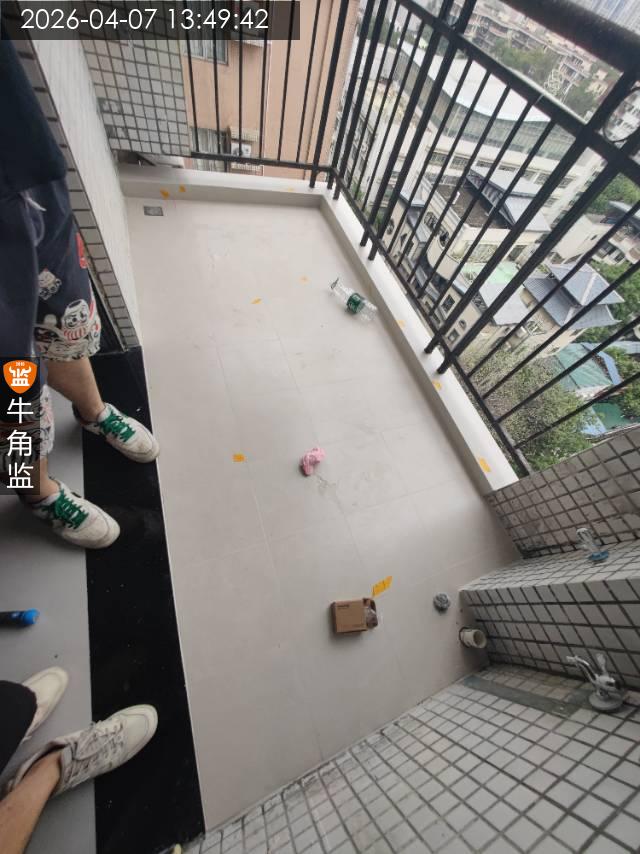

本次防水检查情况 1,检查地面柔韧性防水涂往墙上涂刷30cm,墙面通用型防水涂刷至见砖面符合规范。 2,检查楼下厨房阳台卫生间无渗水情况。(老式天花无法打开) 3,检查卫生间墙面防水有明显的现象,需要修补饱满。(已标记) 4,小阳台,大阳台地面防水,有开裂现象需要修补处理。(已标记) 建议 5,瓷砖铺贴保养后需要铺贴保护膜,防止刮花污染。 6,卫生间门槛石隔断侧边缝隙使用堵漏再涂刷防水,防止水汽从侧边跑出影响腻子层。

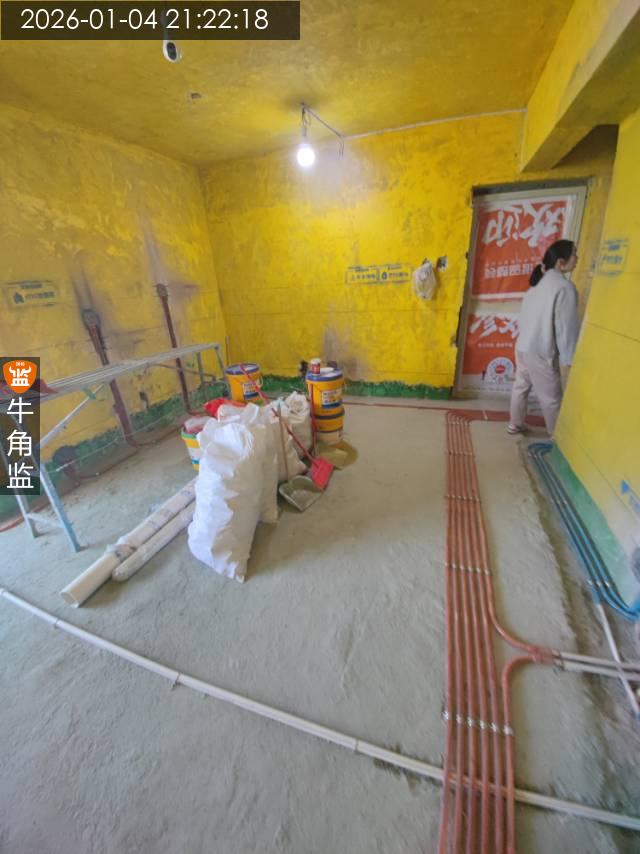

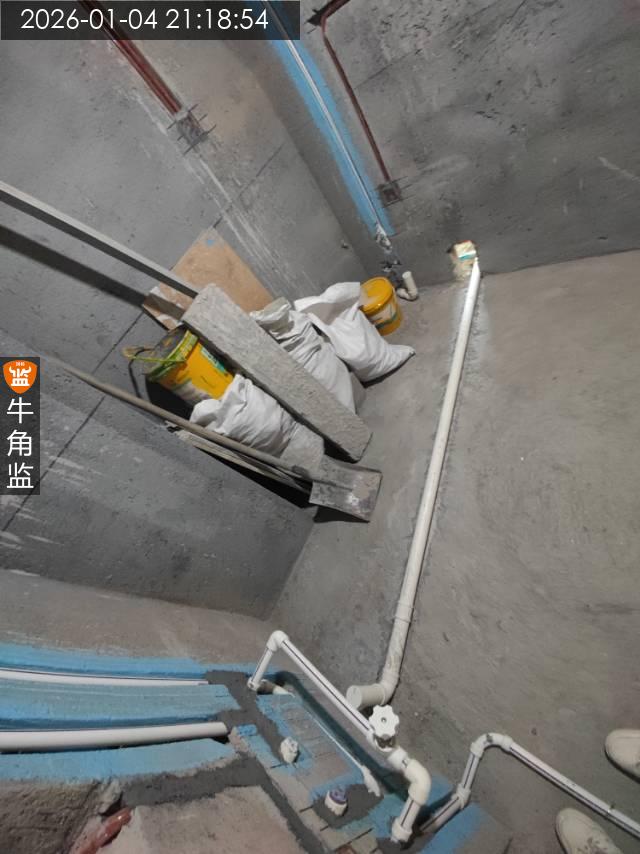

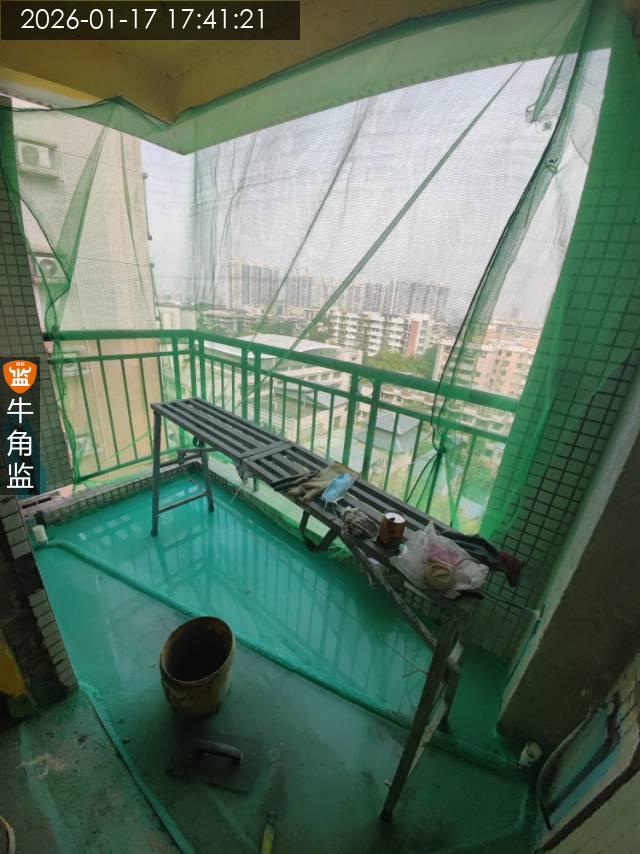

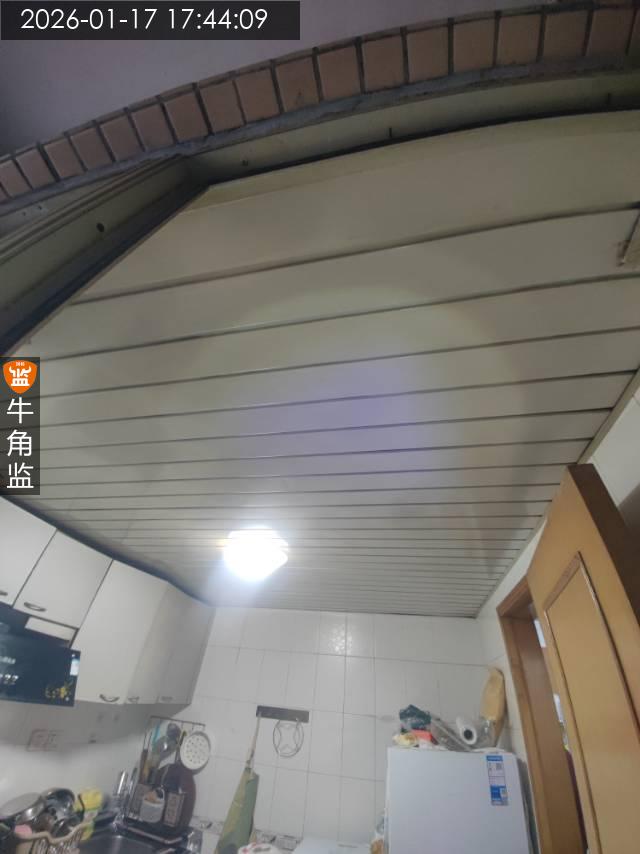

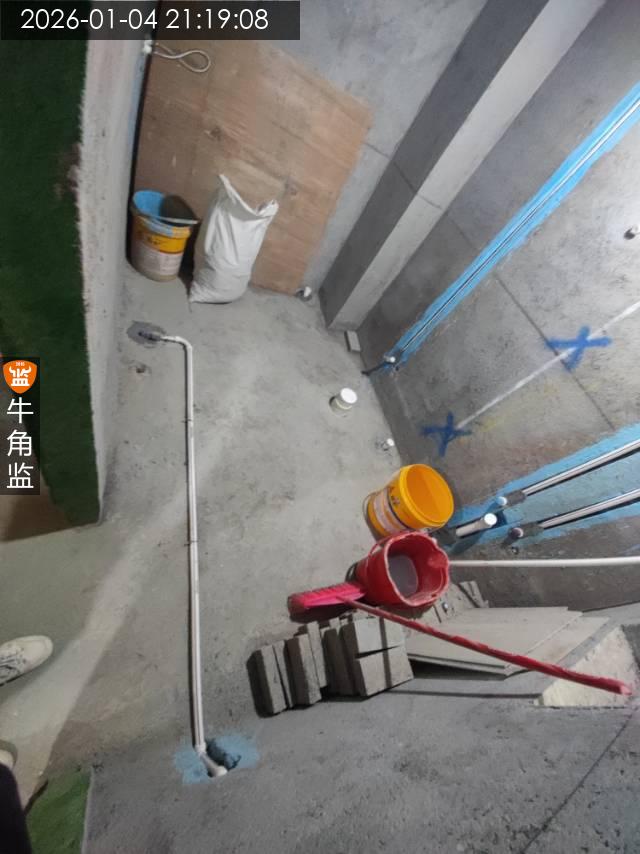

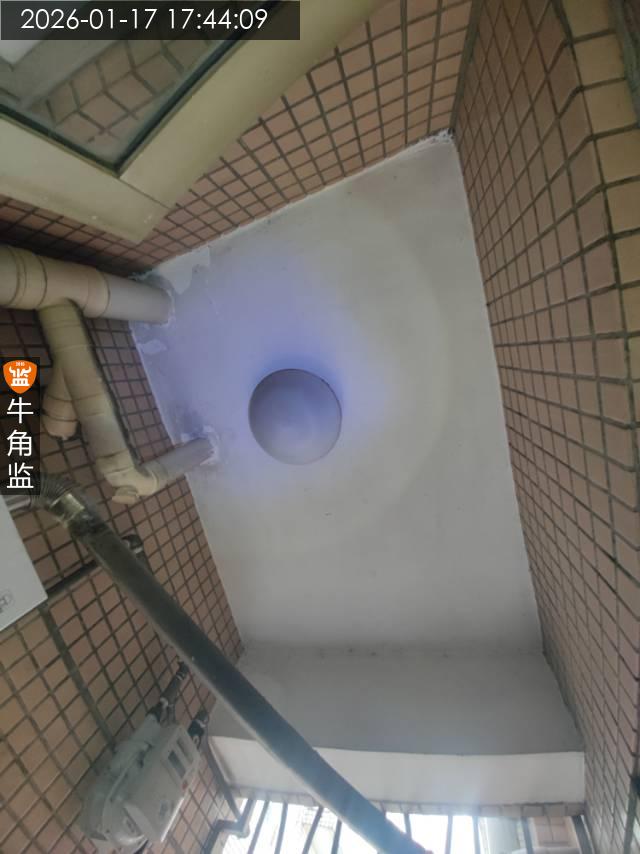

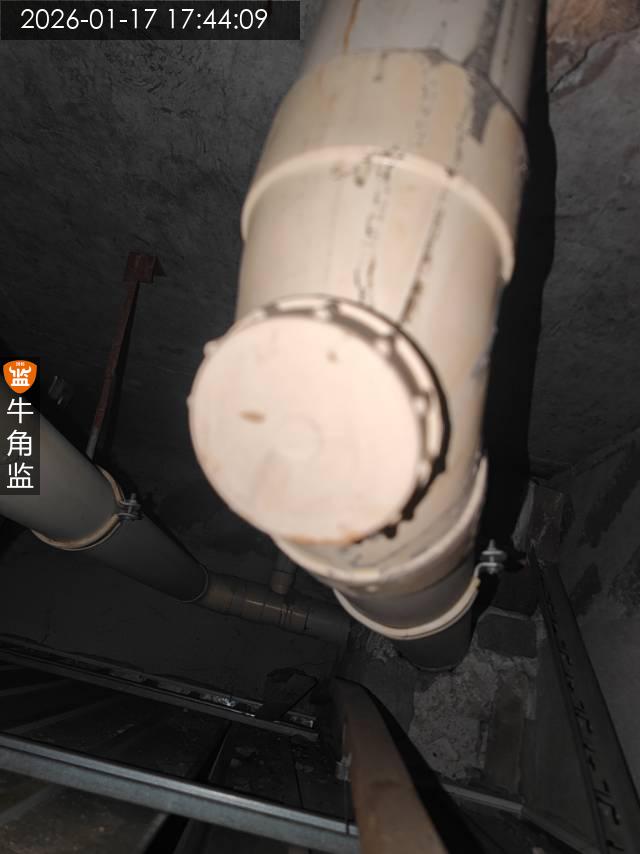

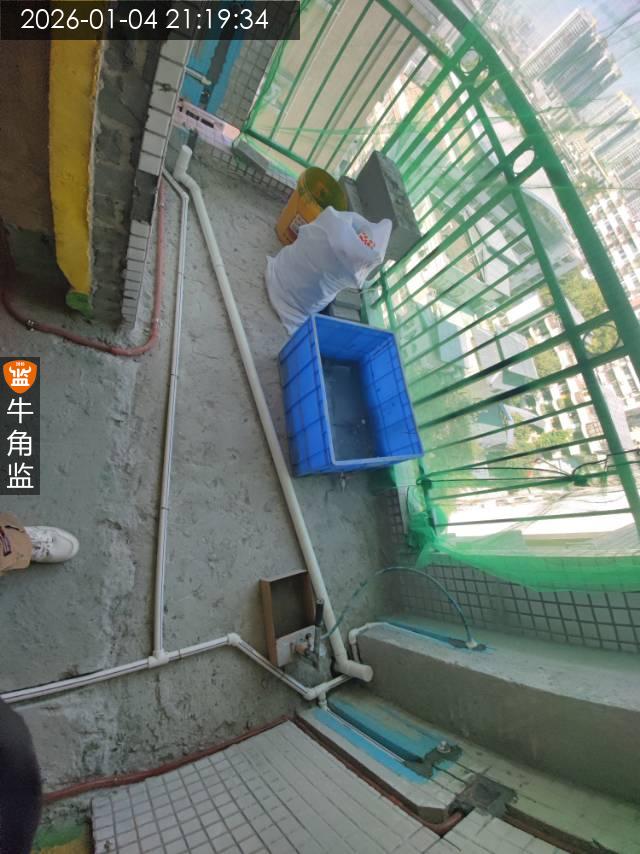

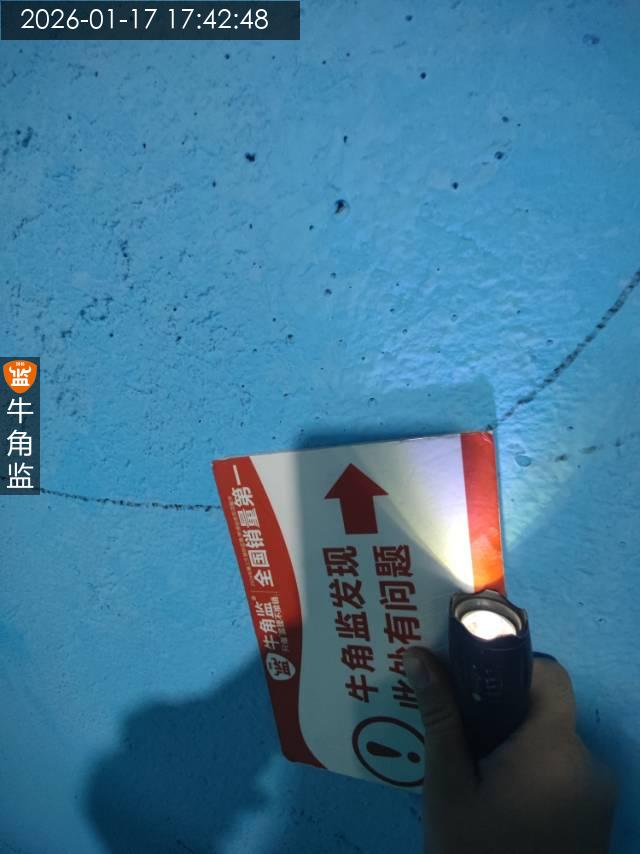

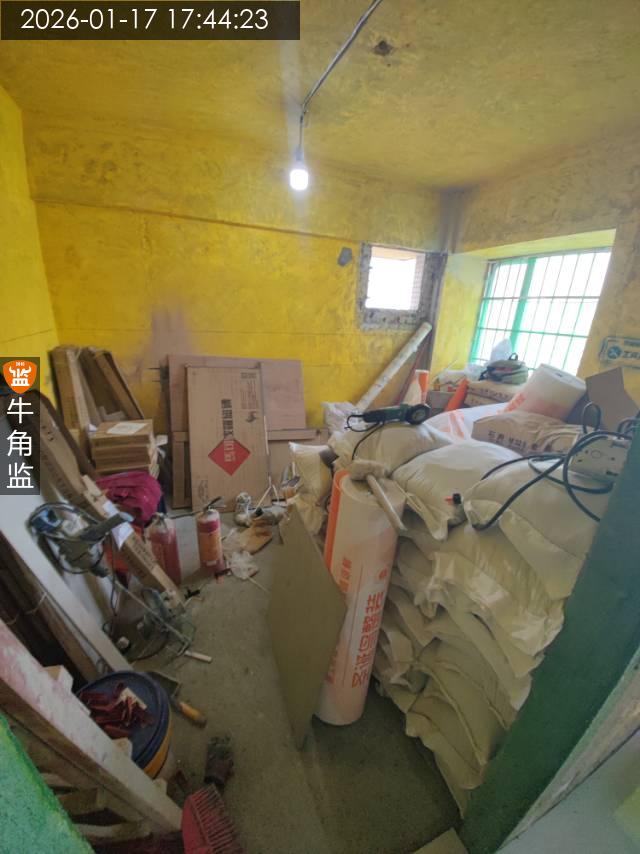

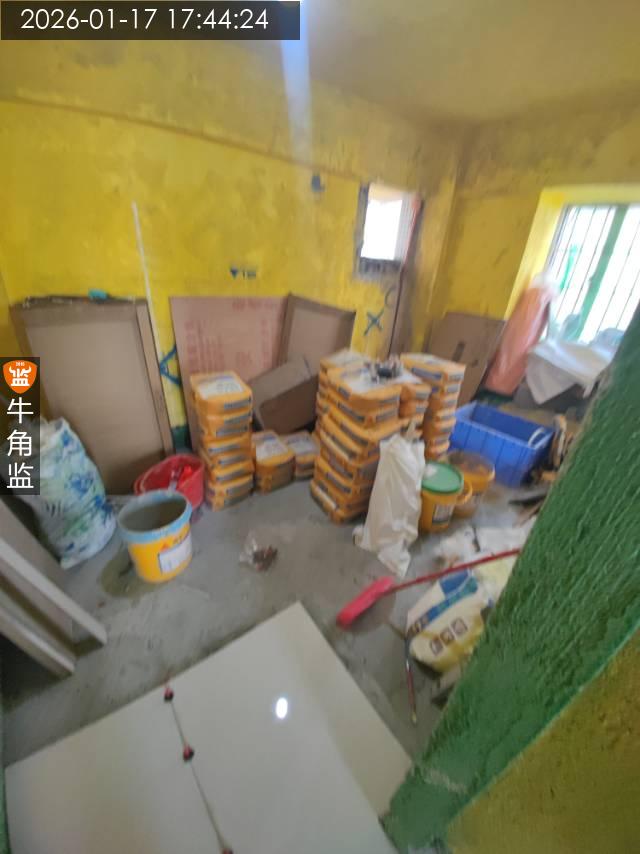

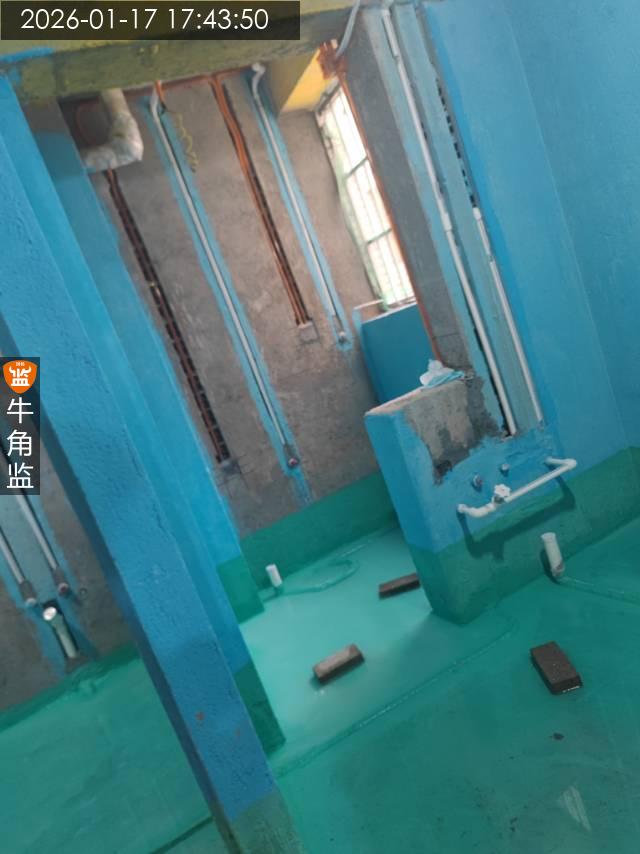

2026-01-17
荔湾区彭********7929
设 计 师:未知
施工队长:温工
工地面积:68.00㎡
装修总价:0.00
本次评价:C
本次评语:

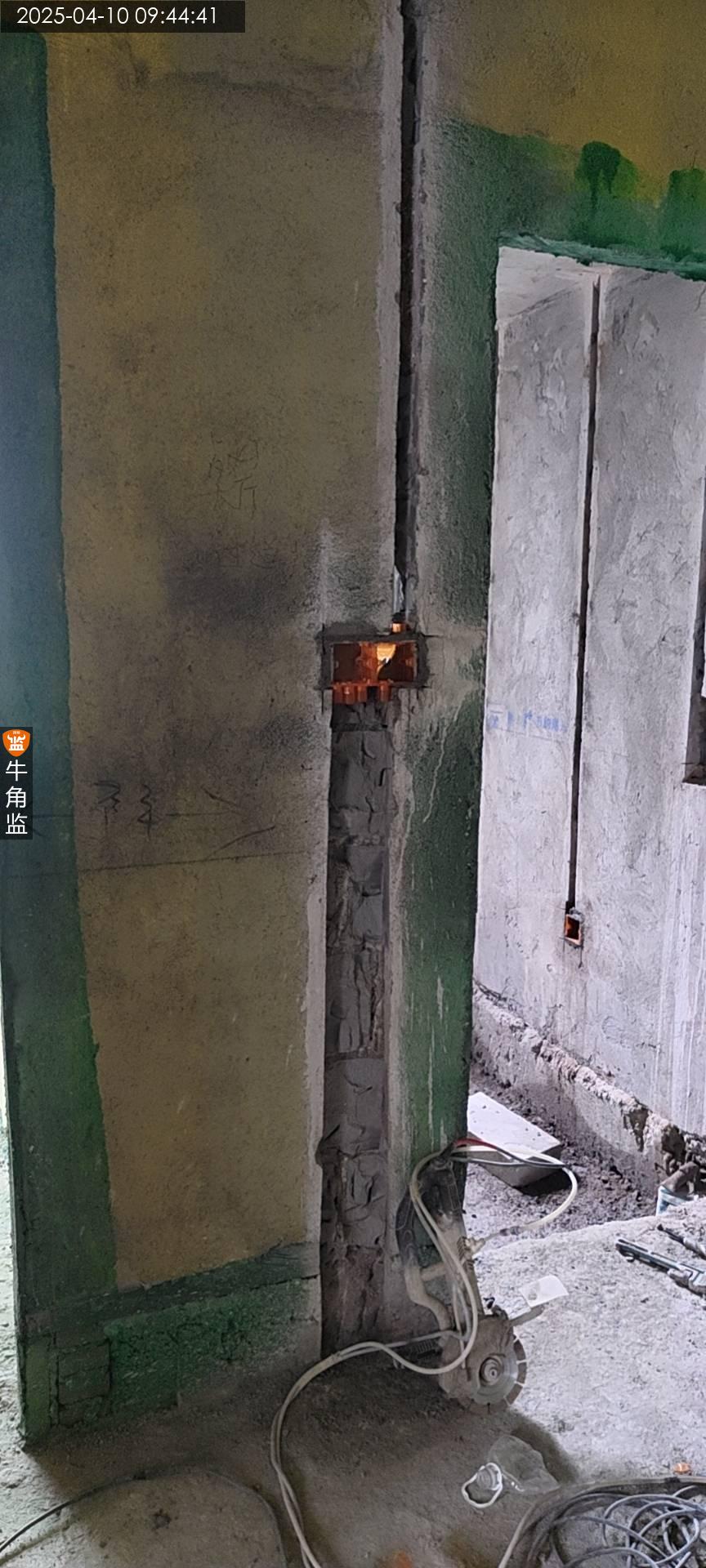

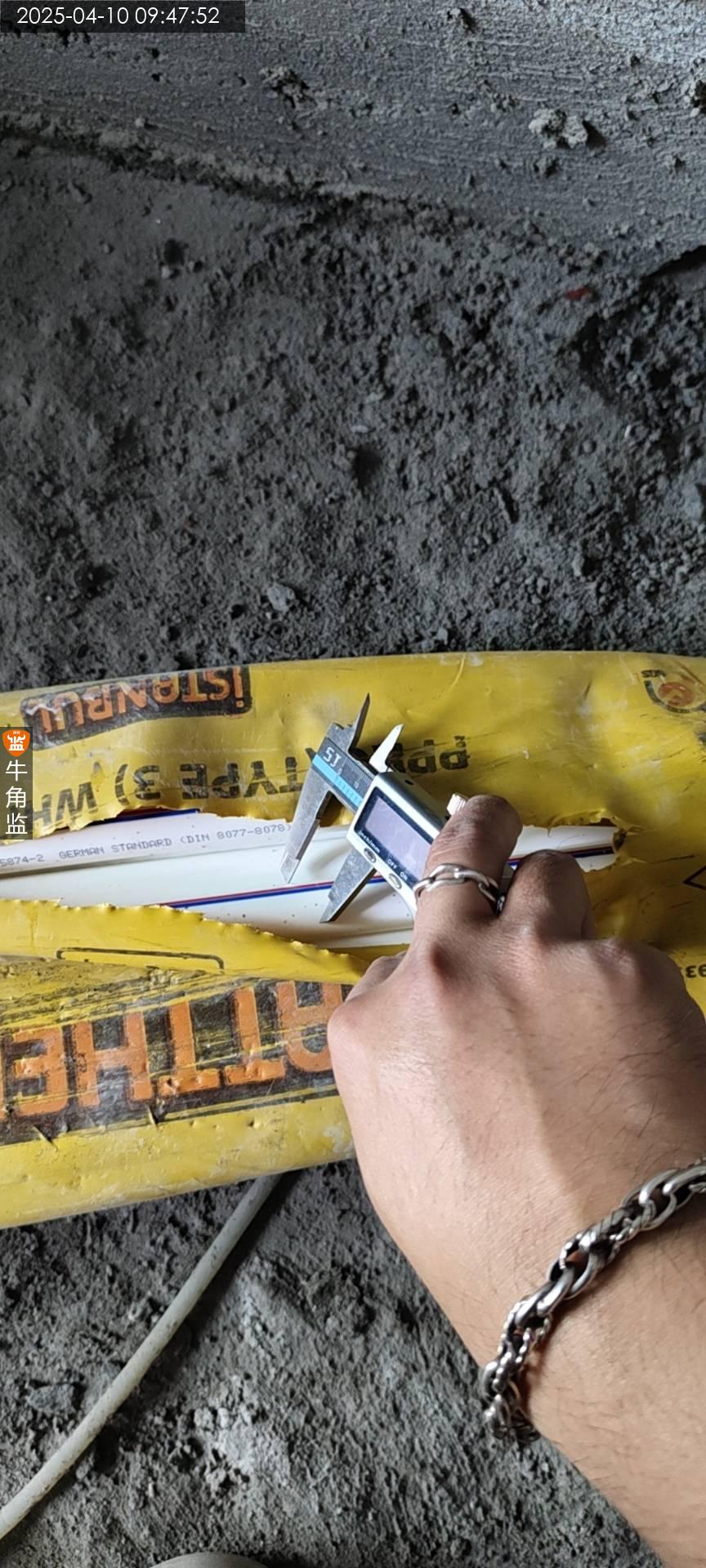

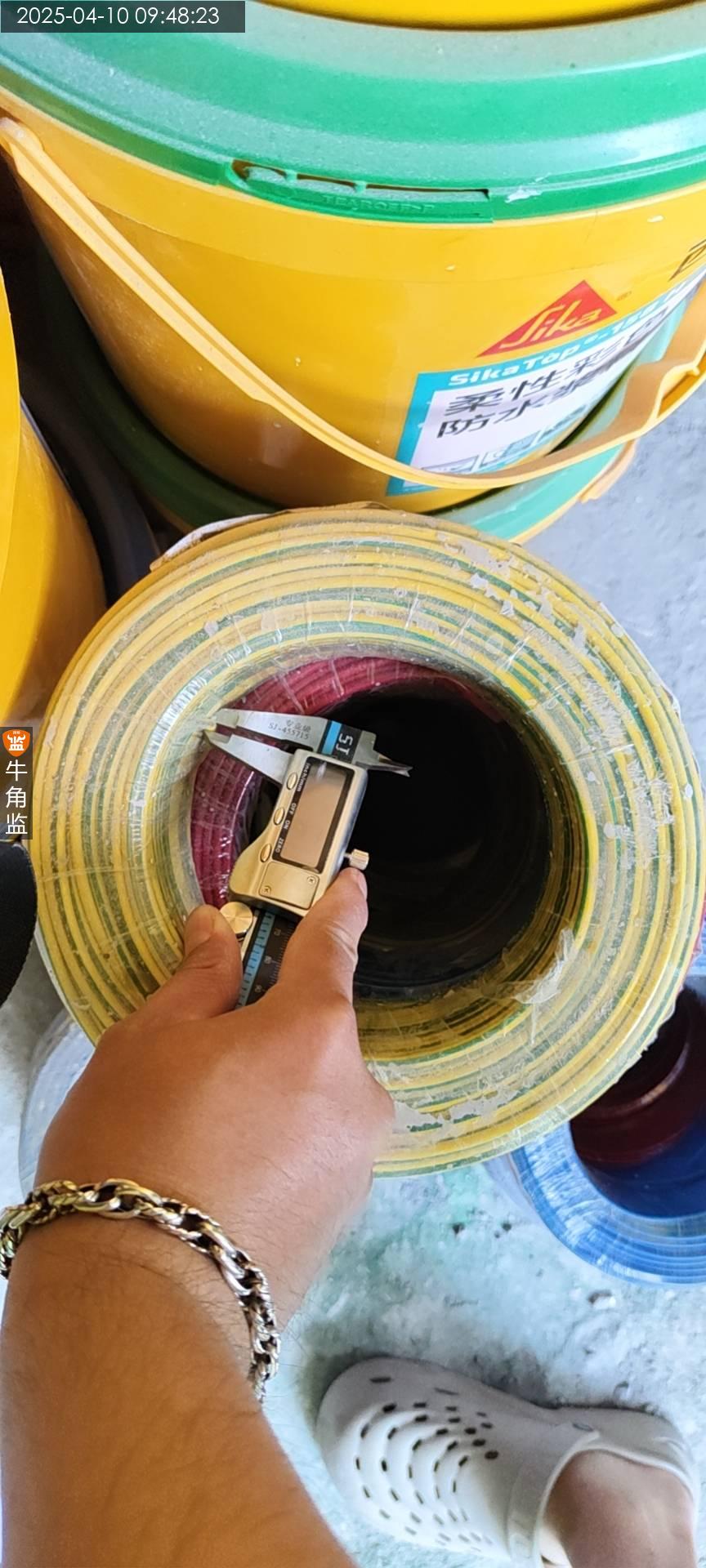

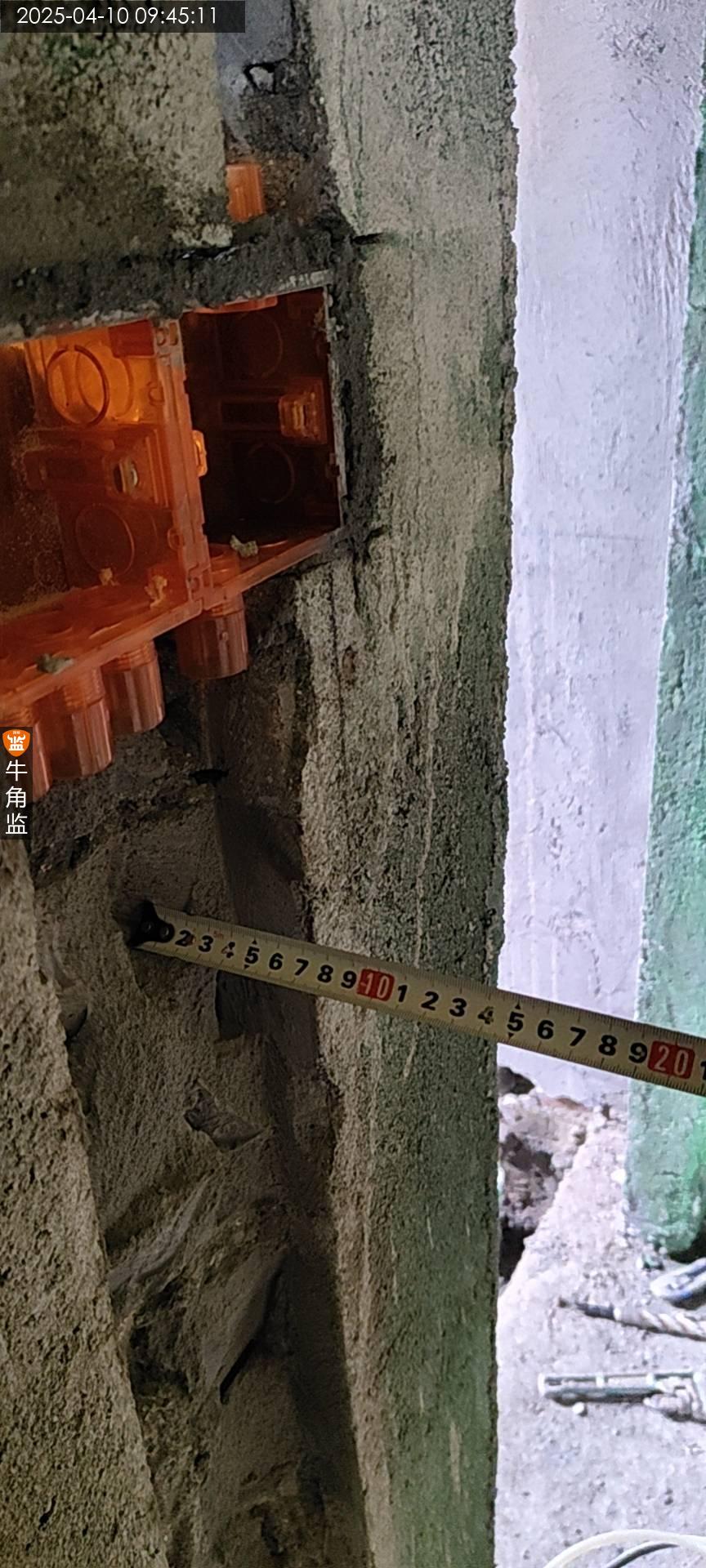

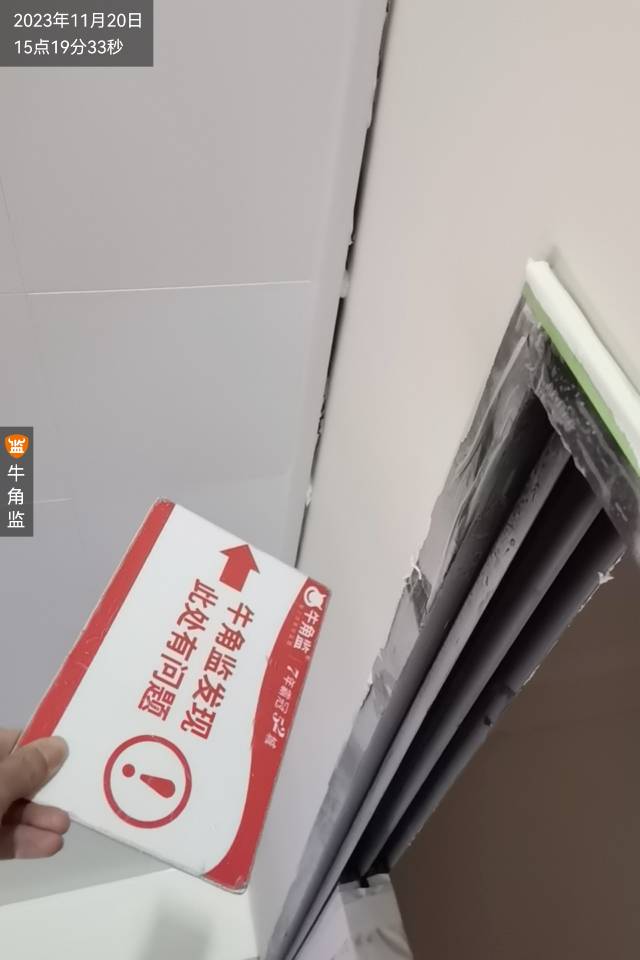

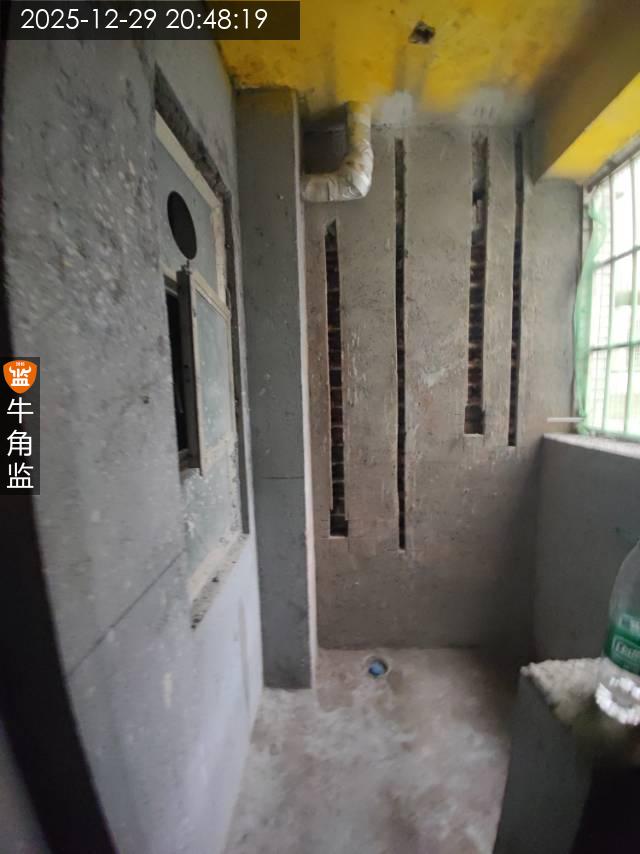

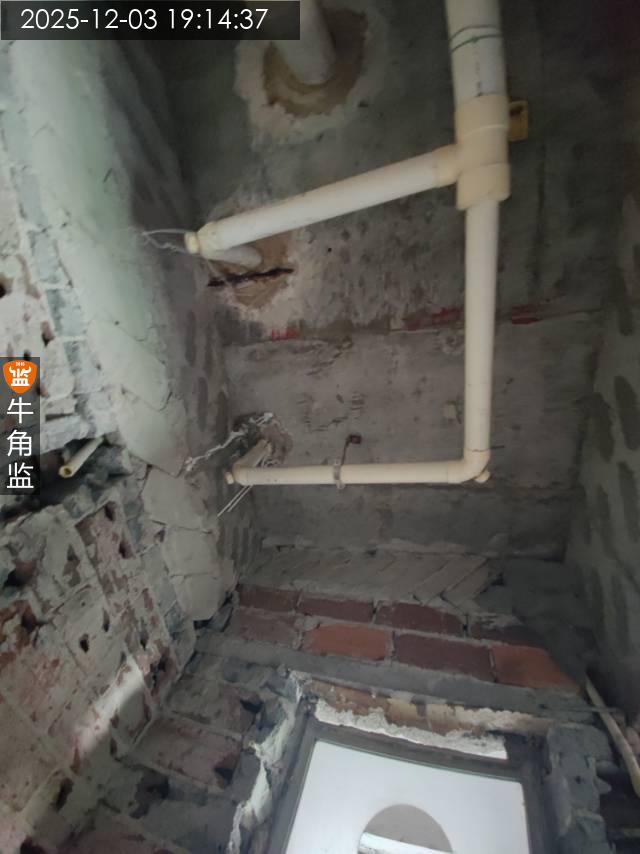

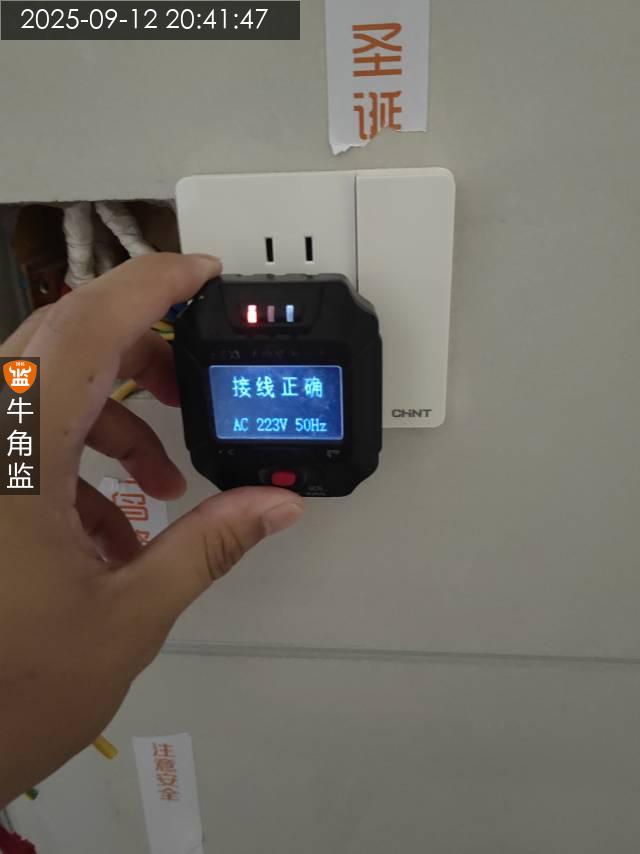

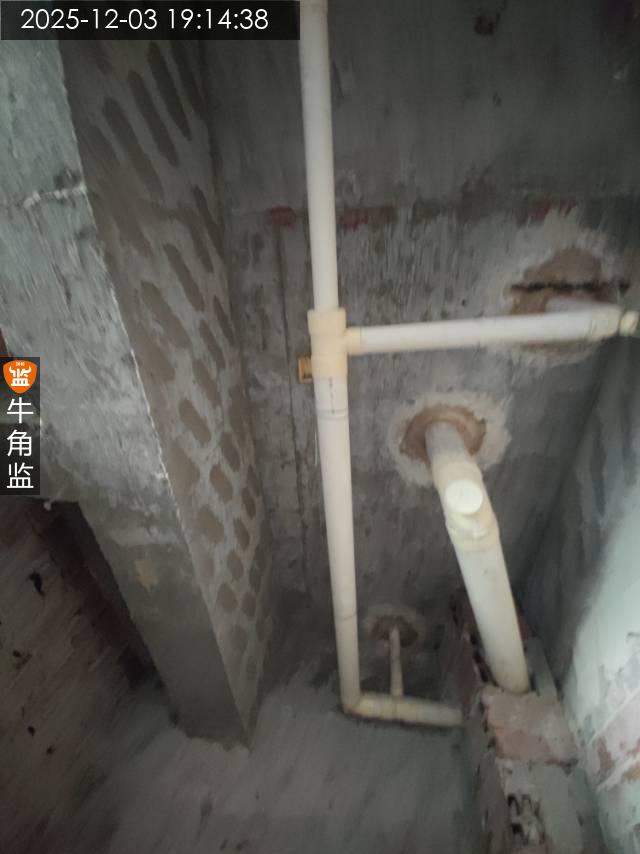

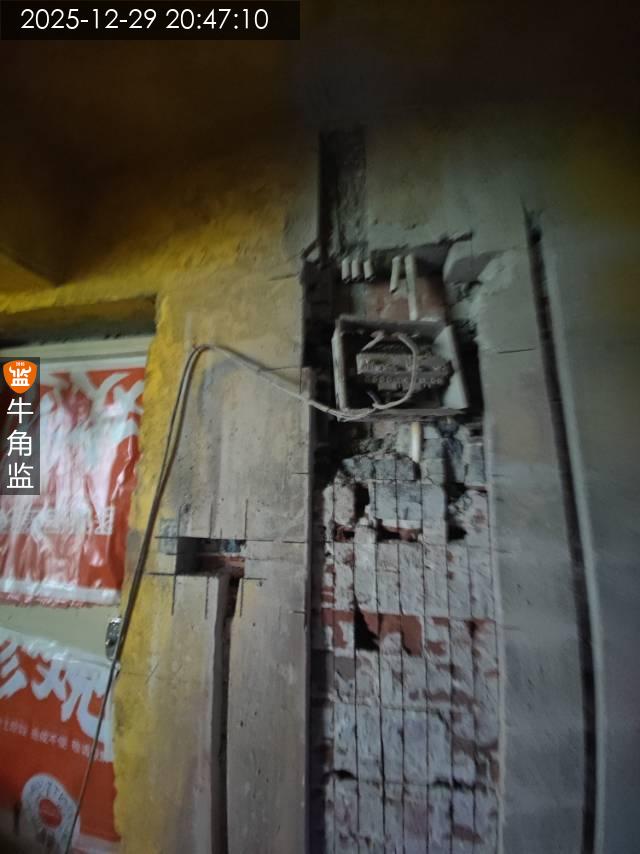

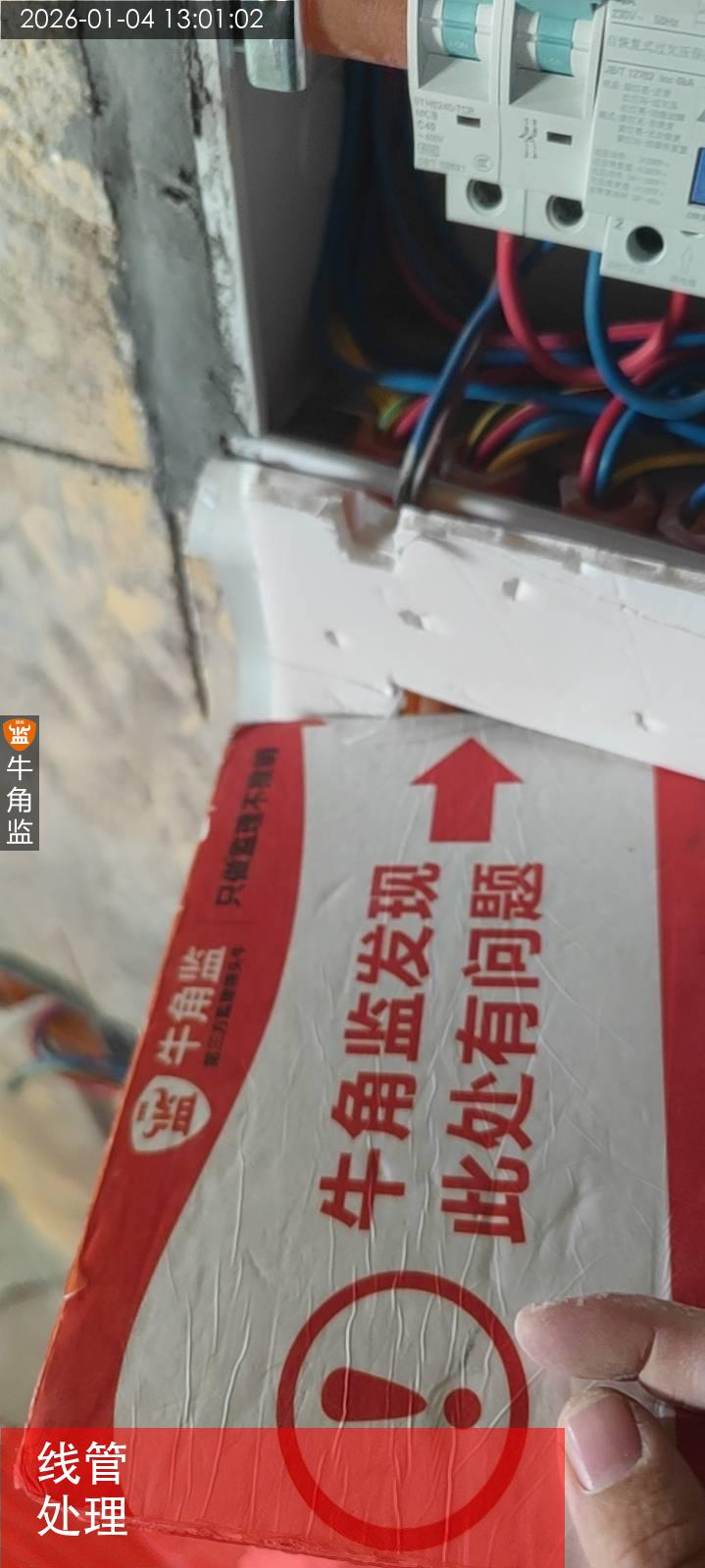

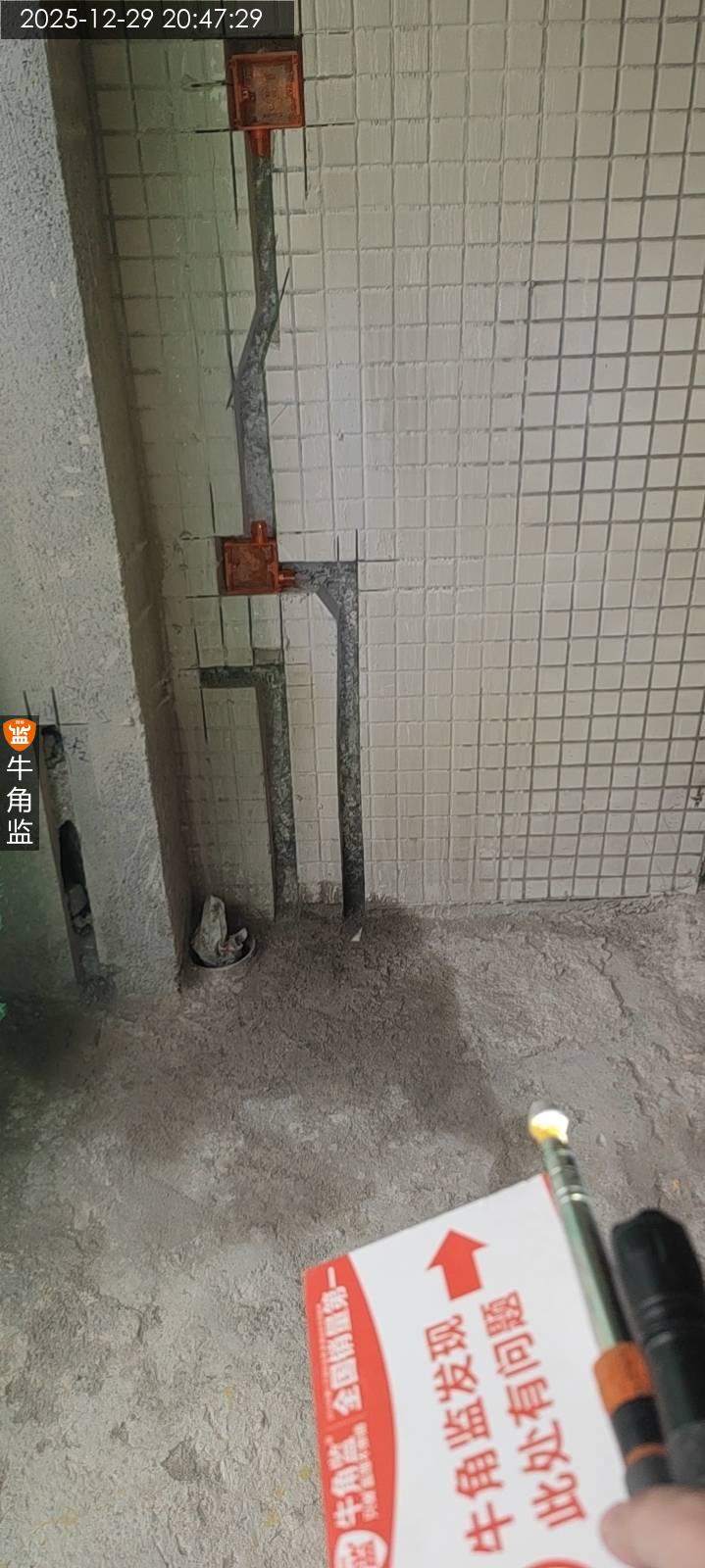

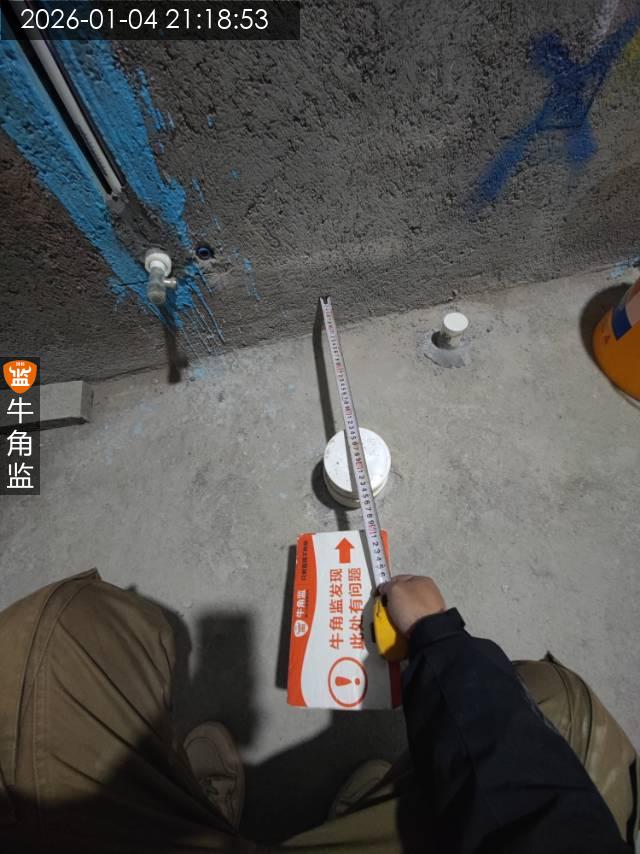

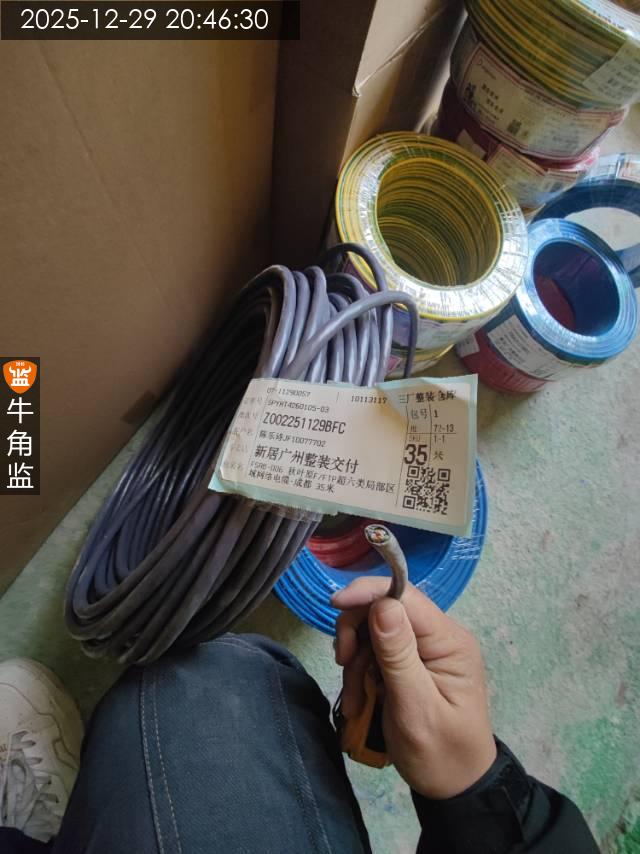

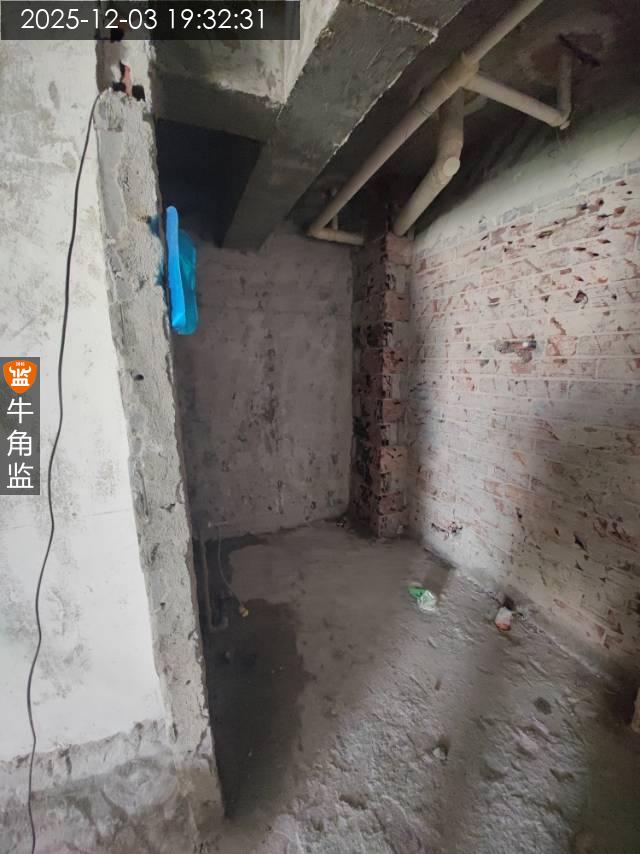

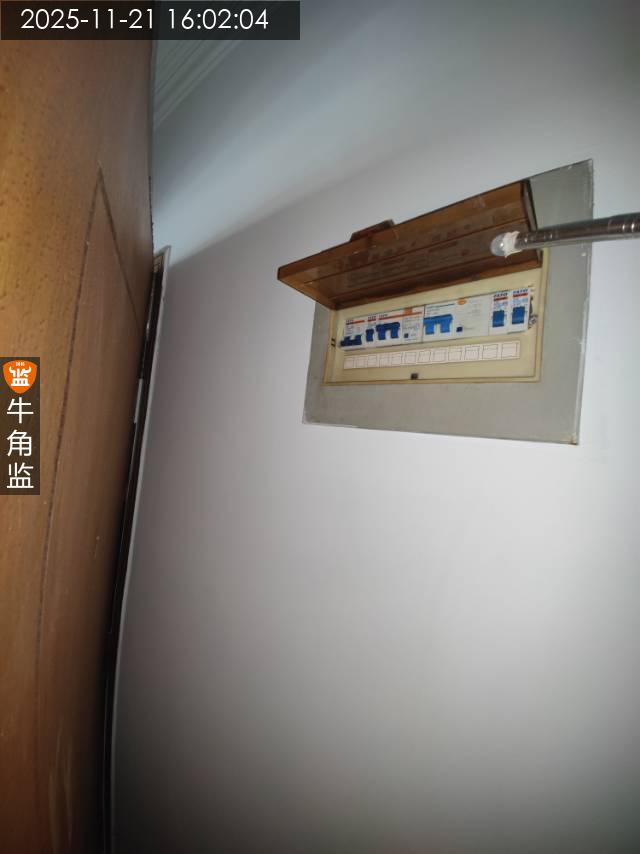

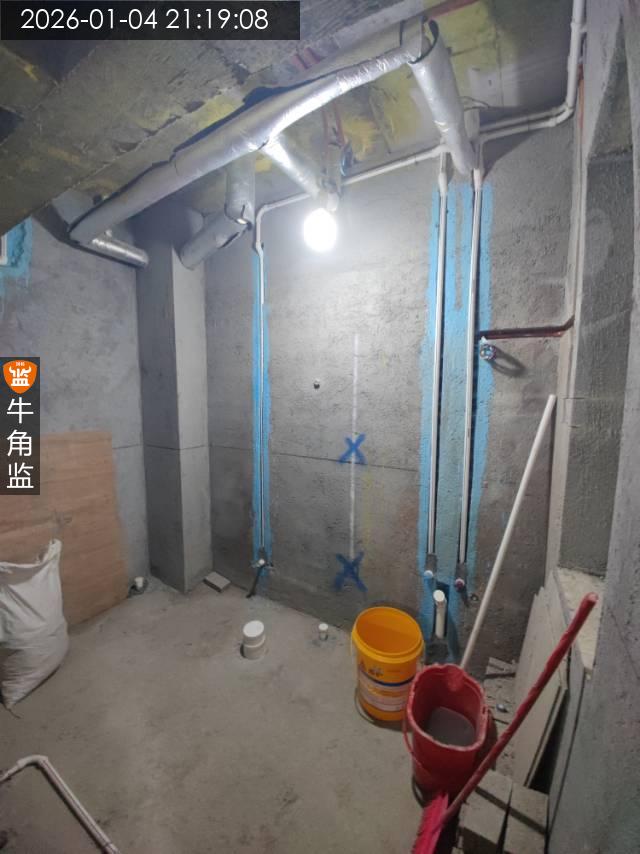

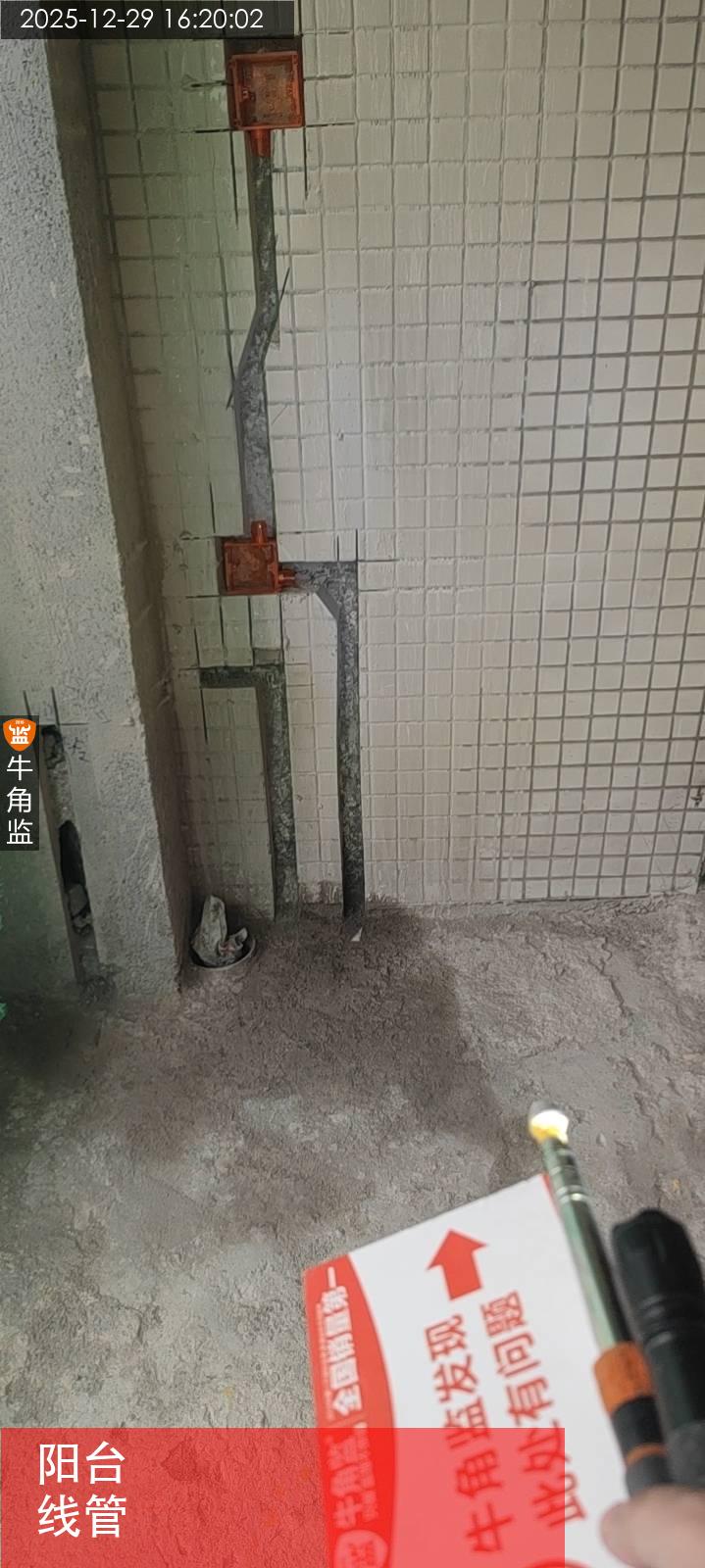

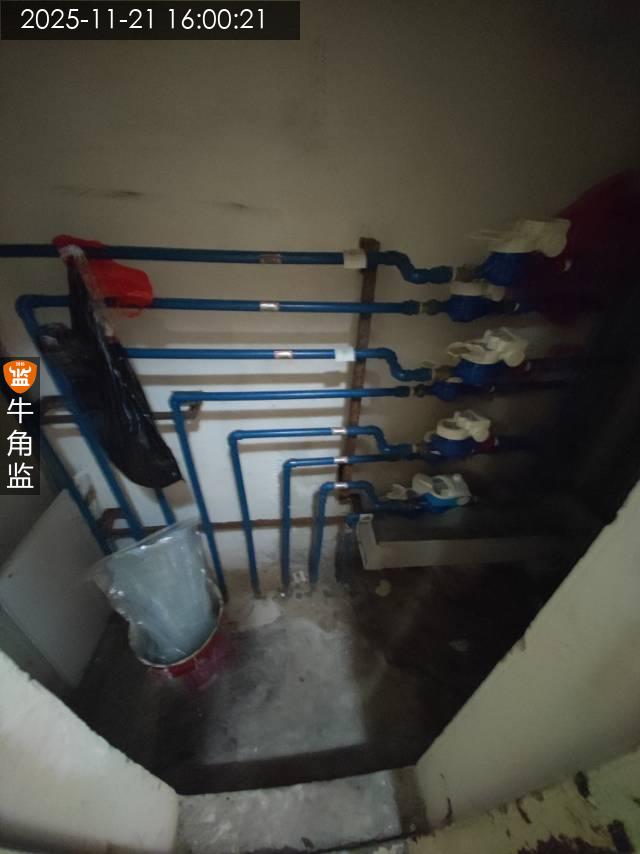

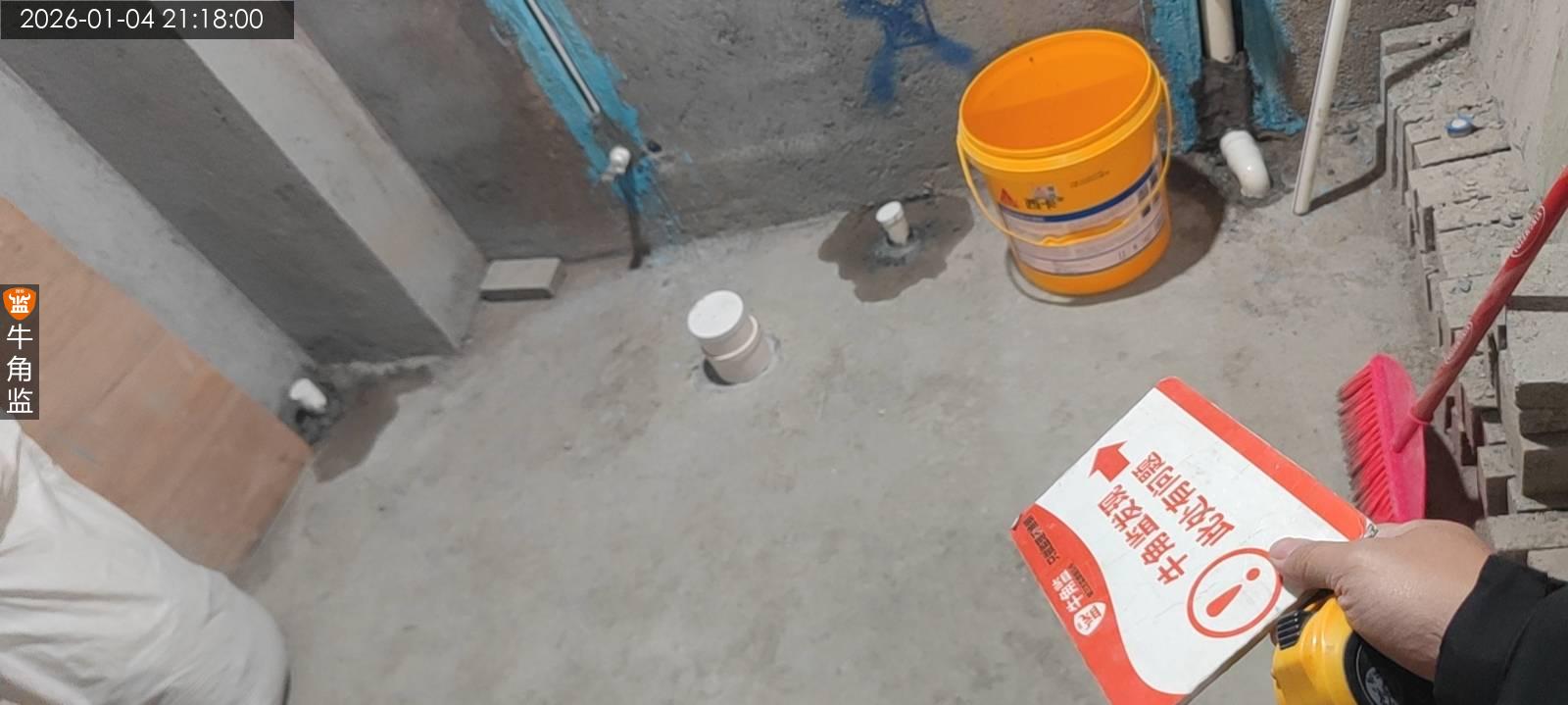

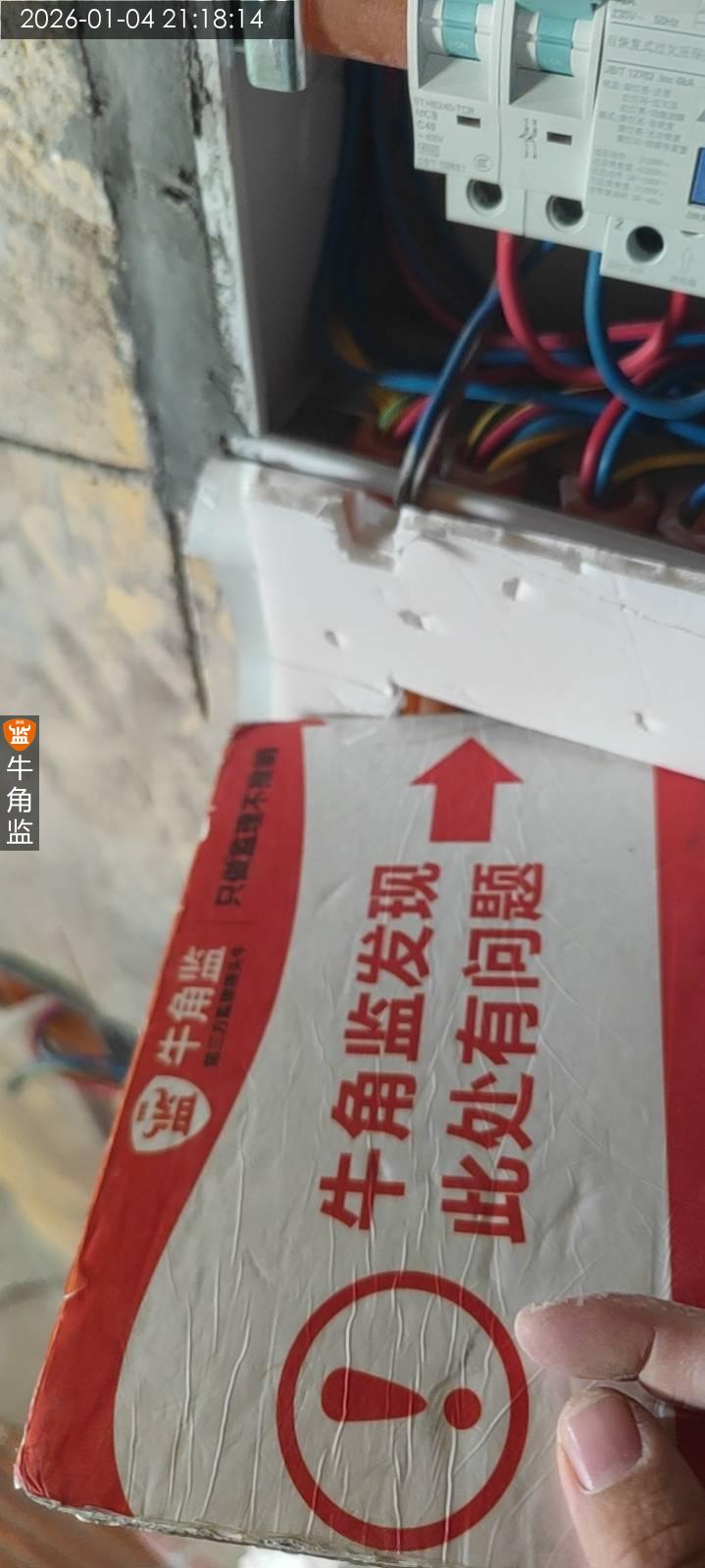

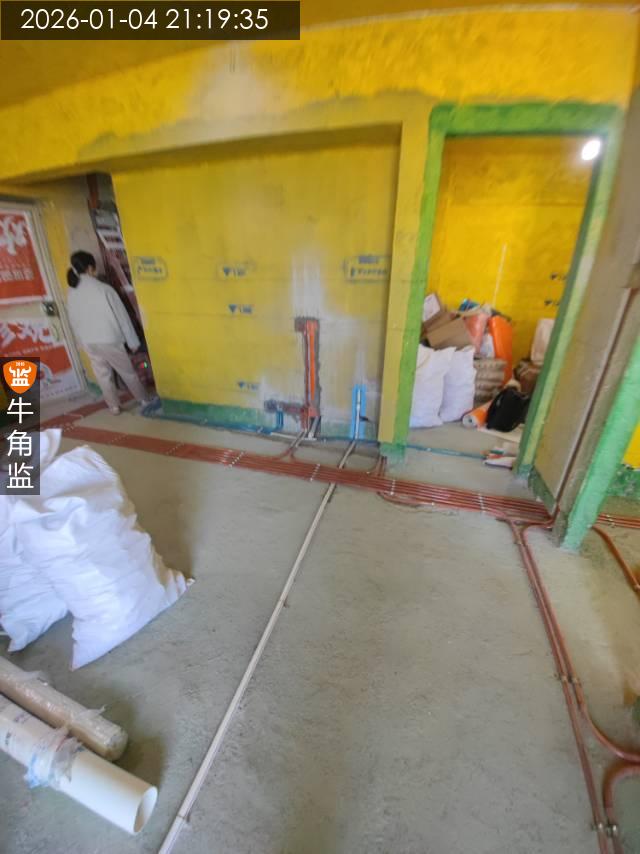

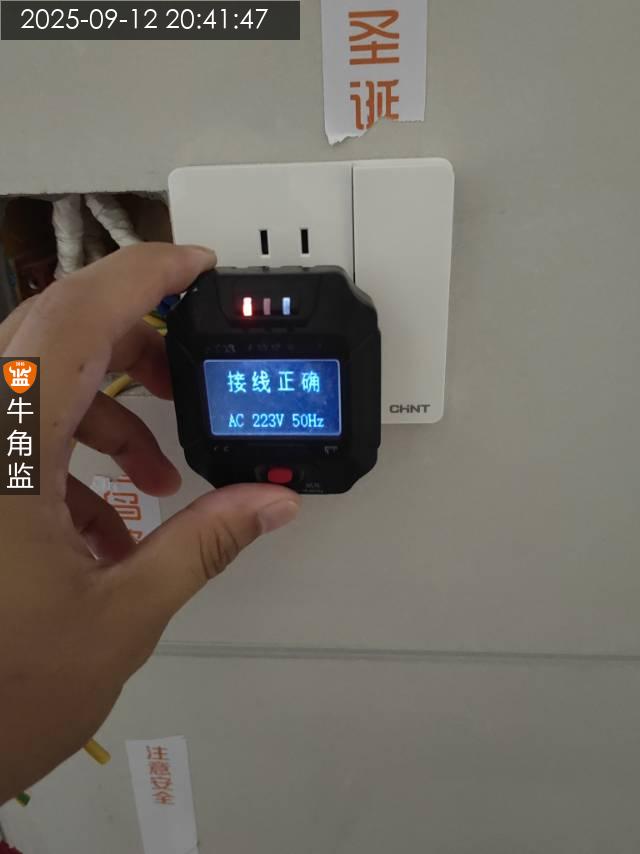

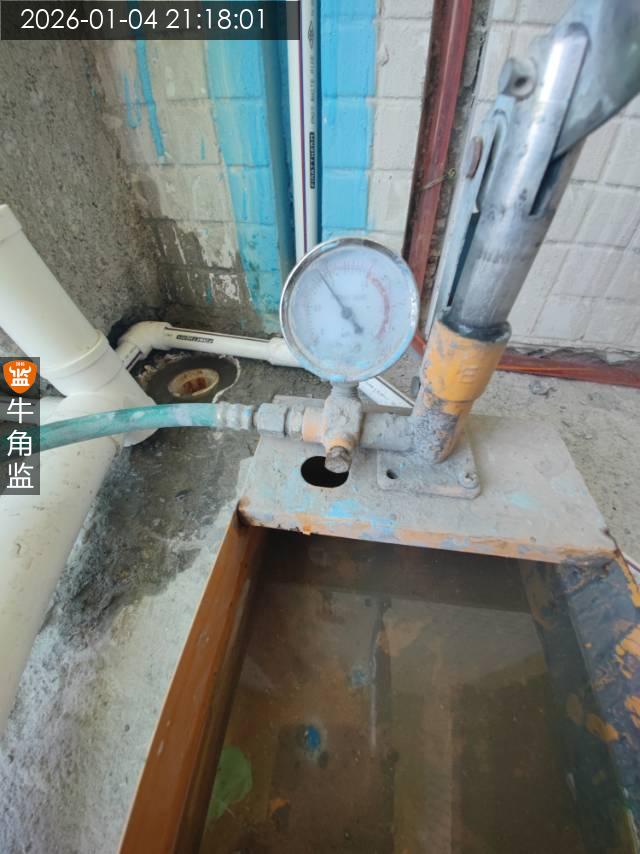

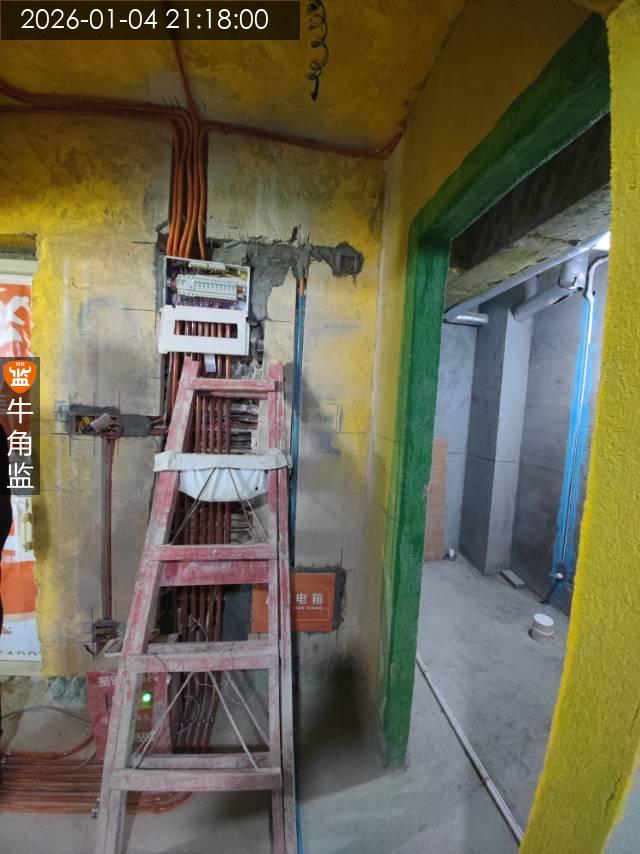

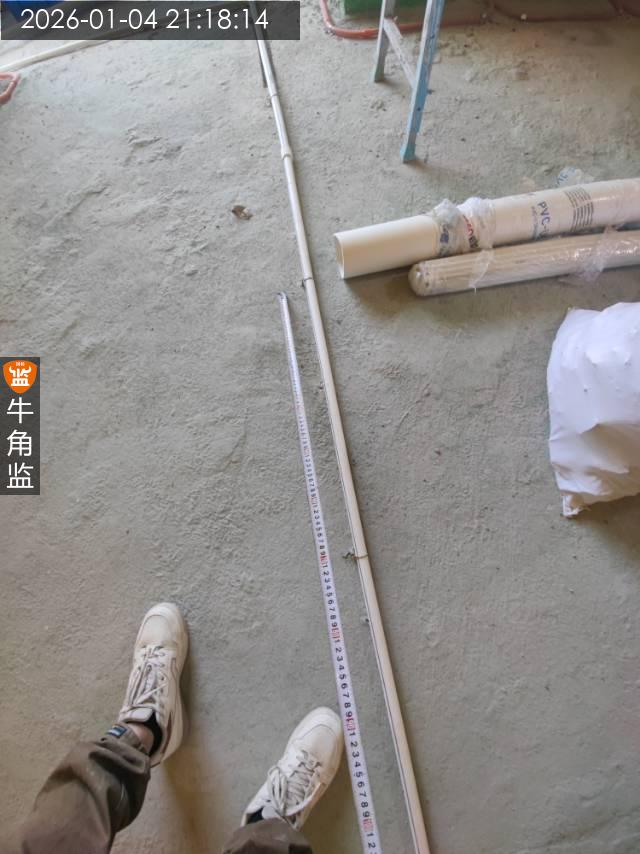

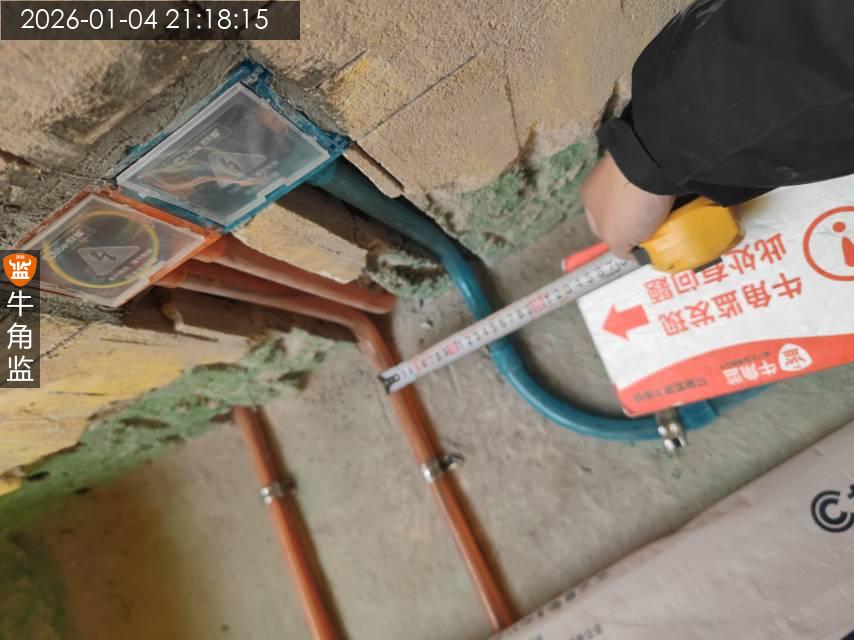

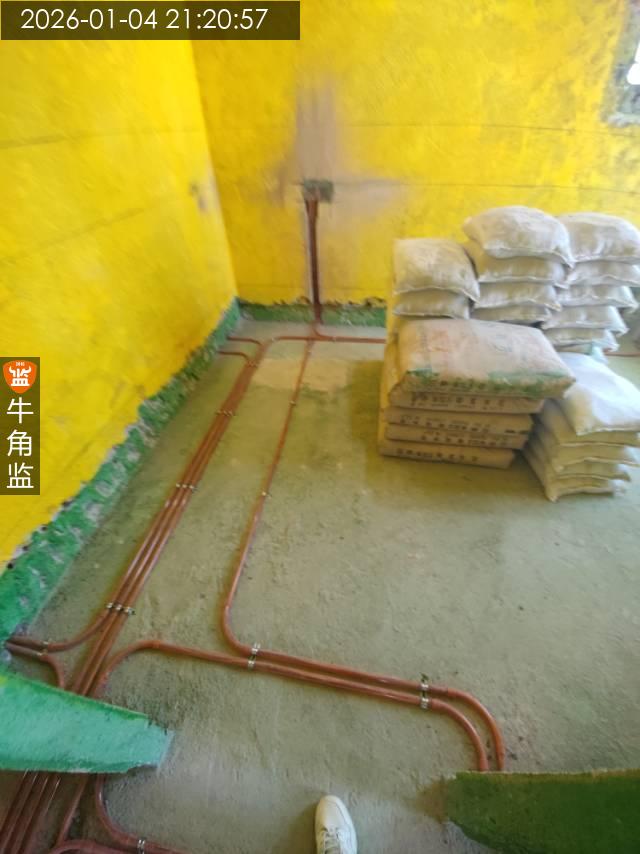

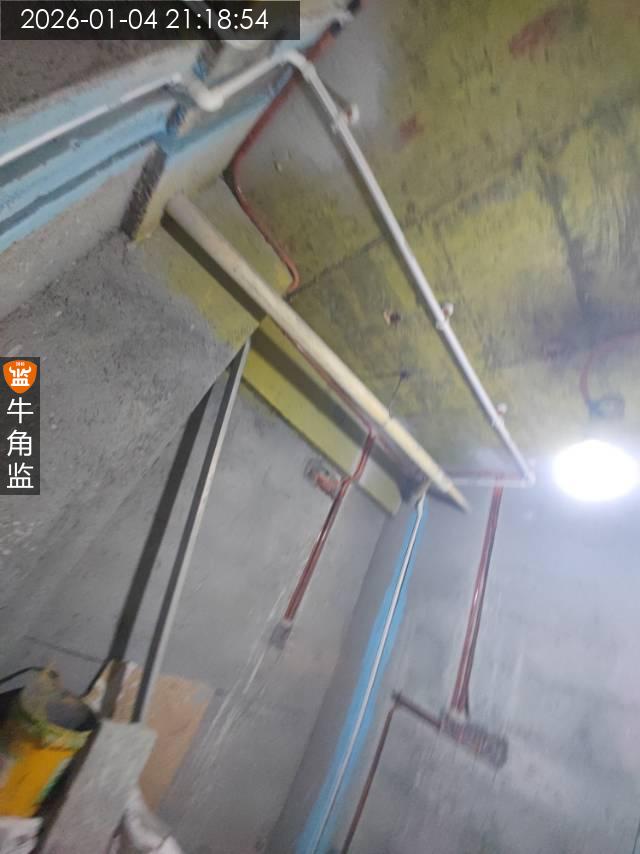

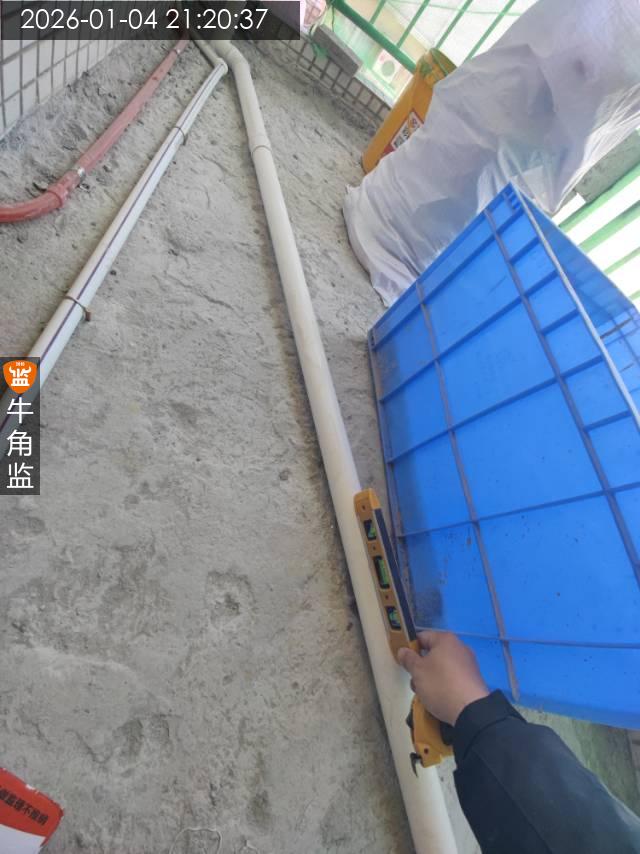

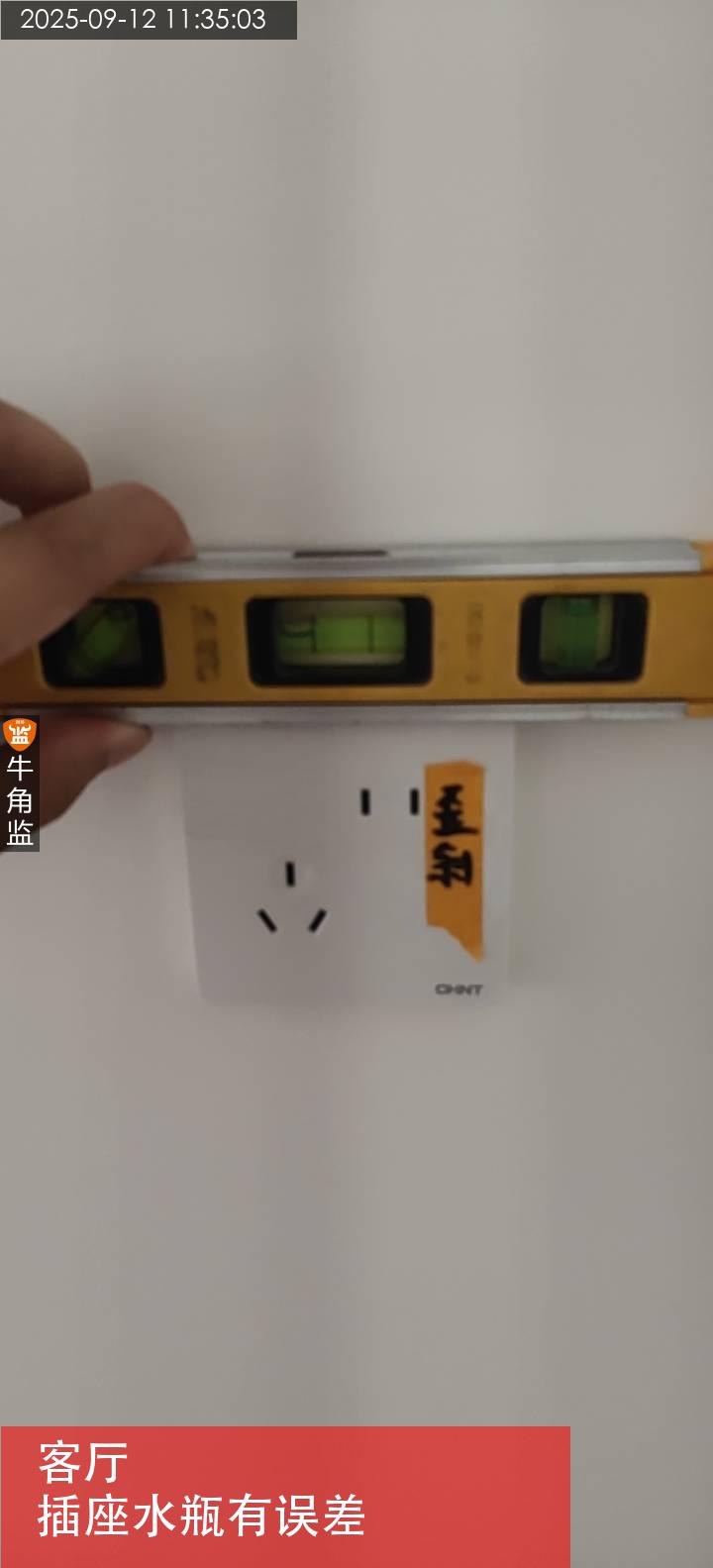

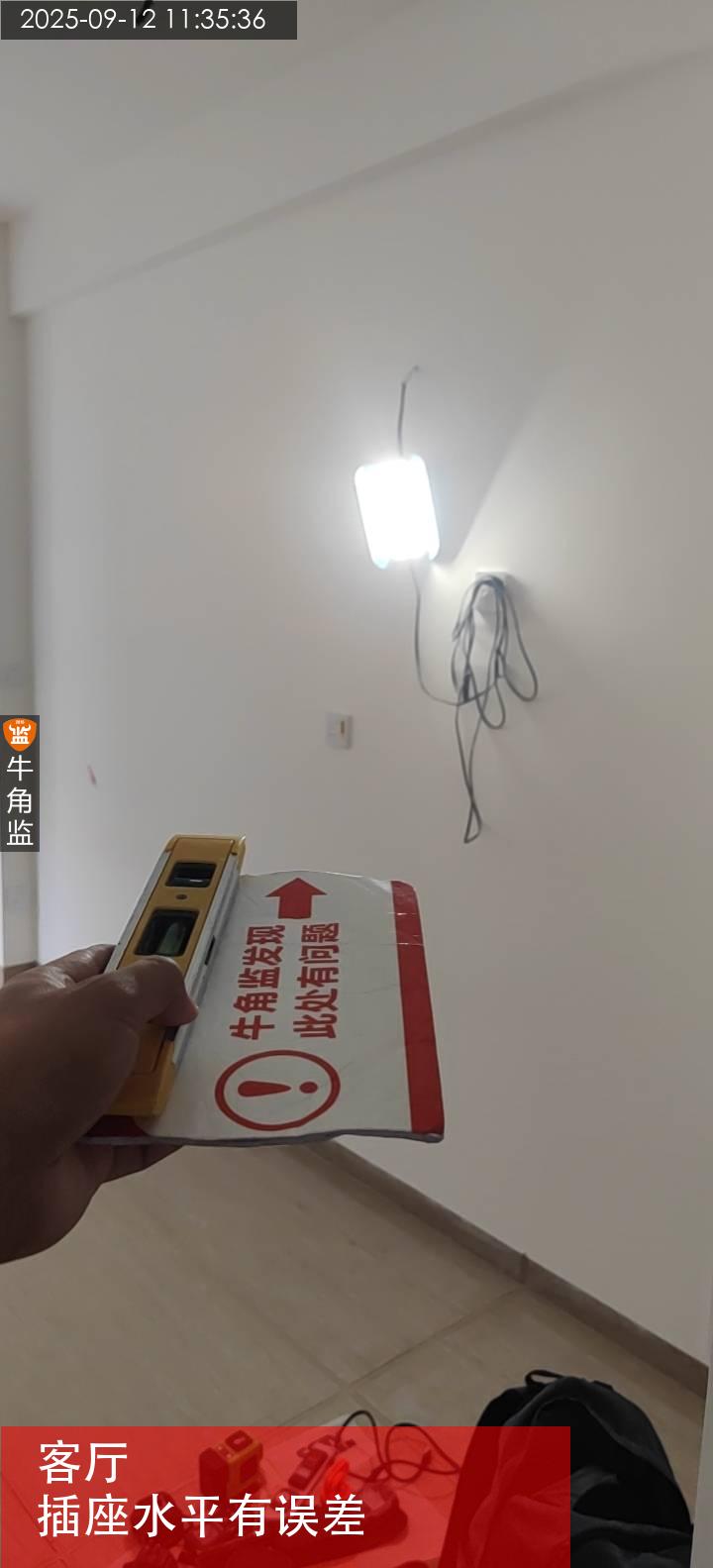

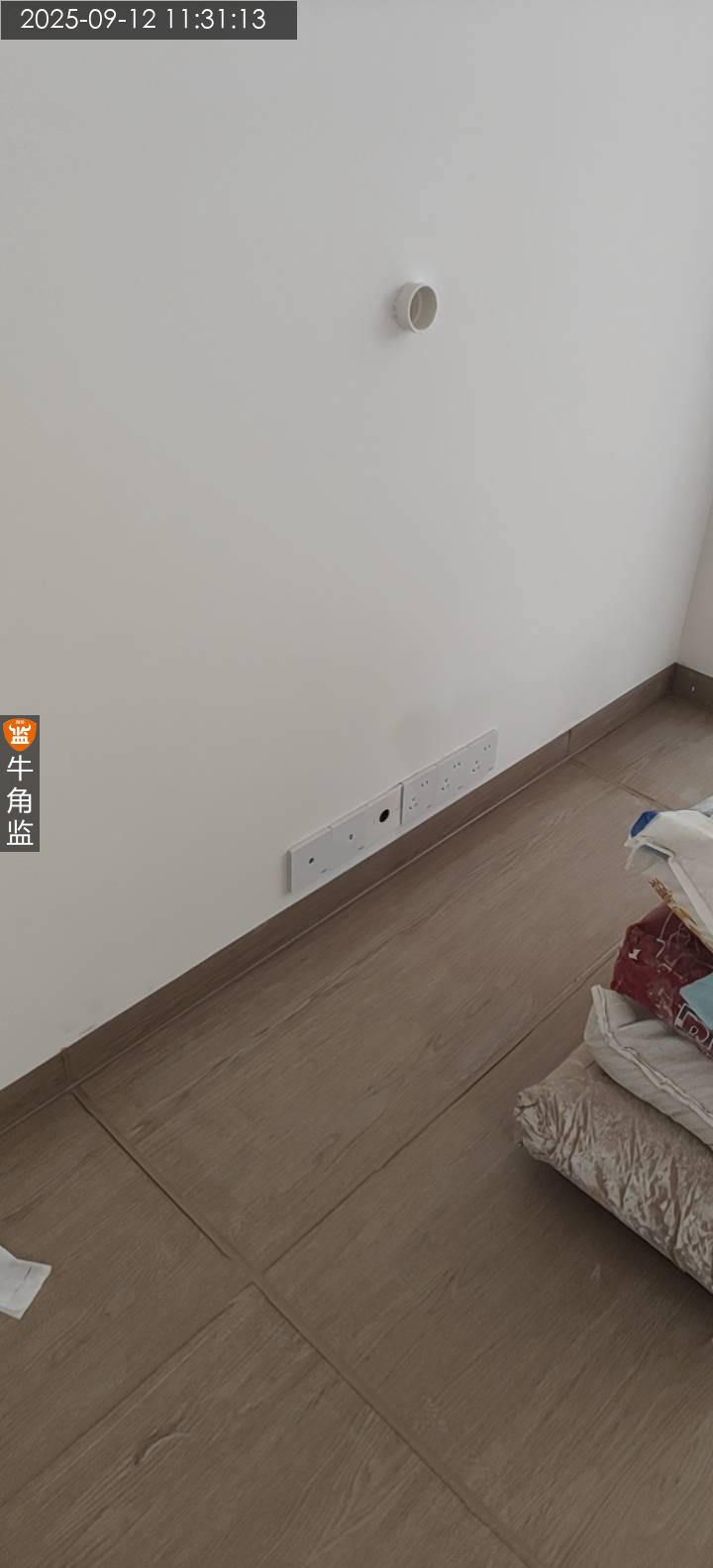

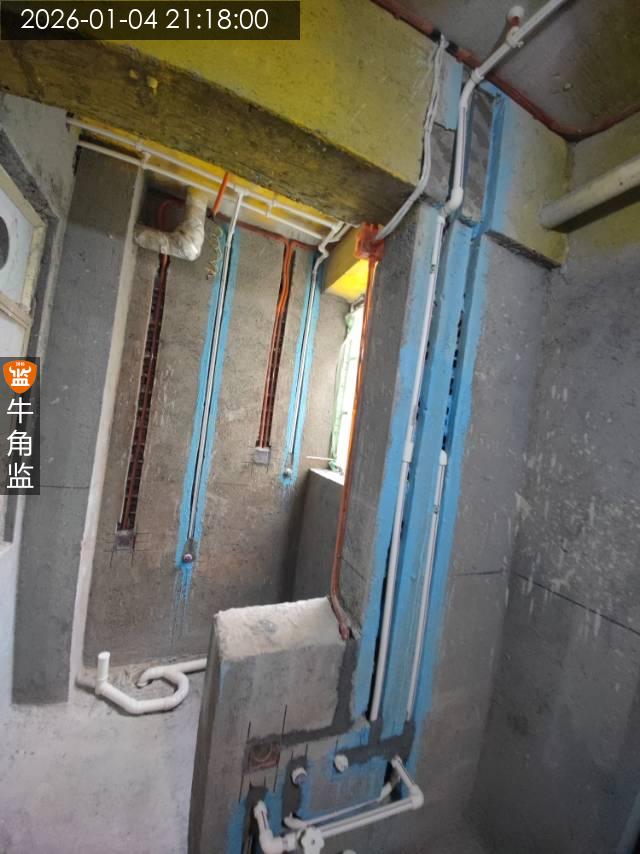

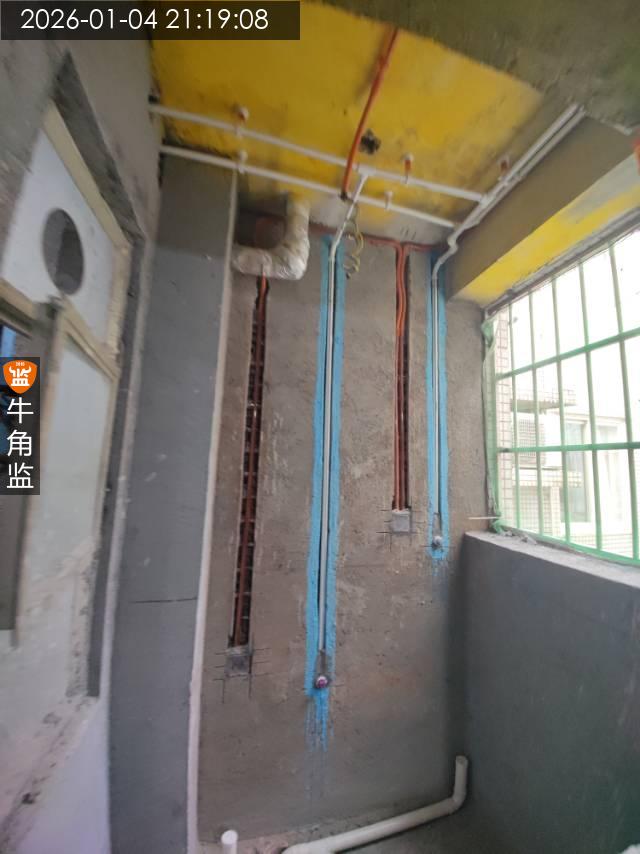

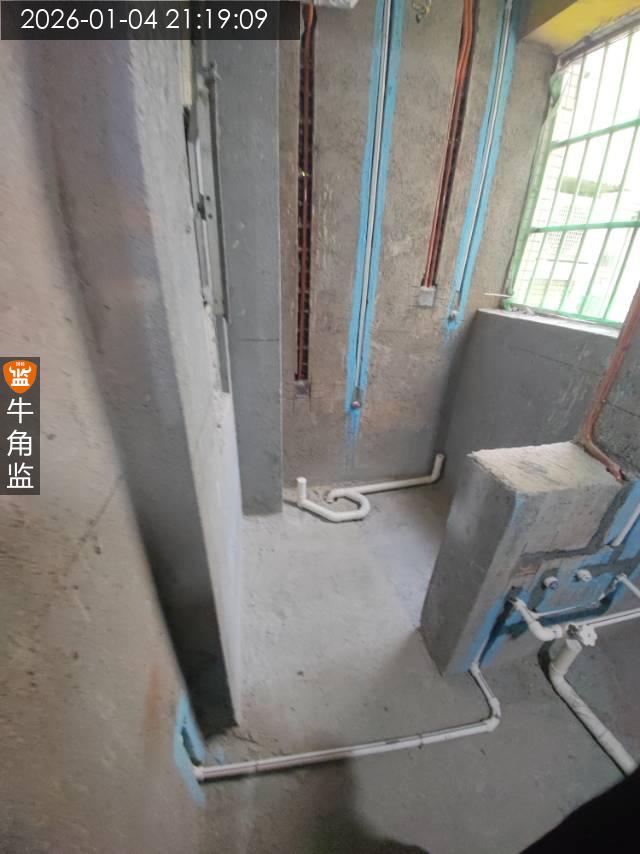

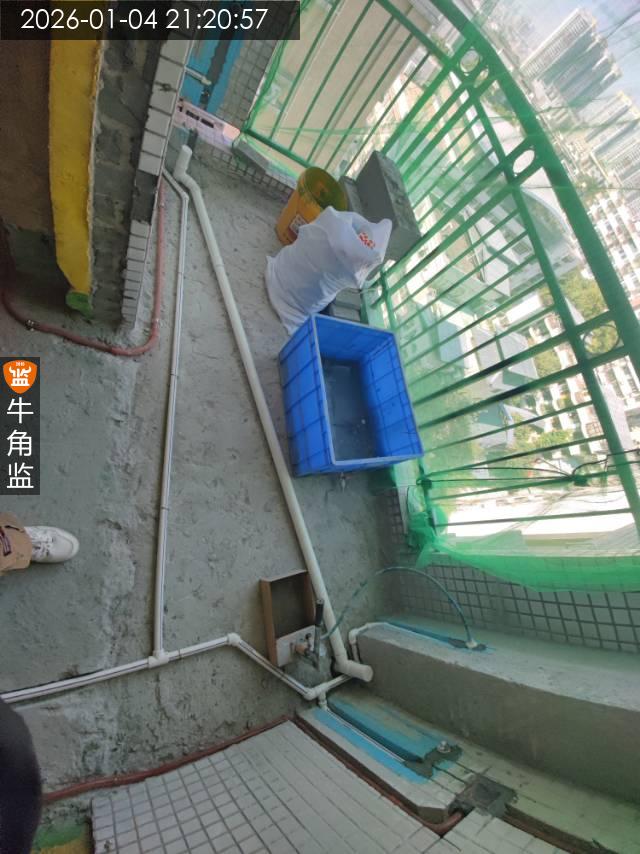

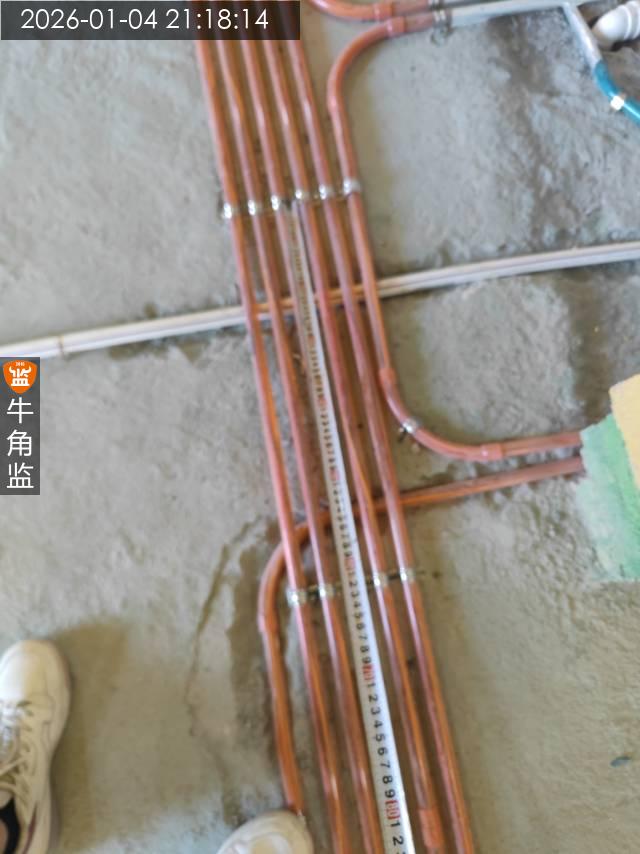

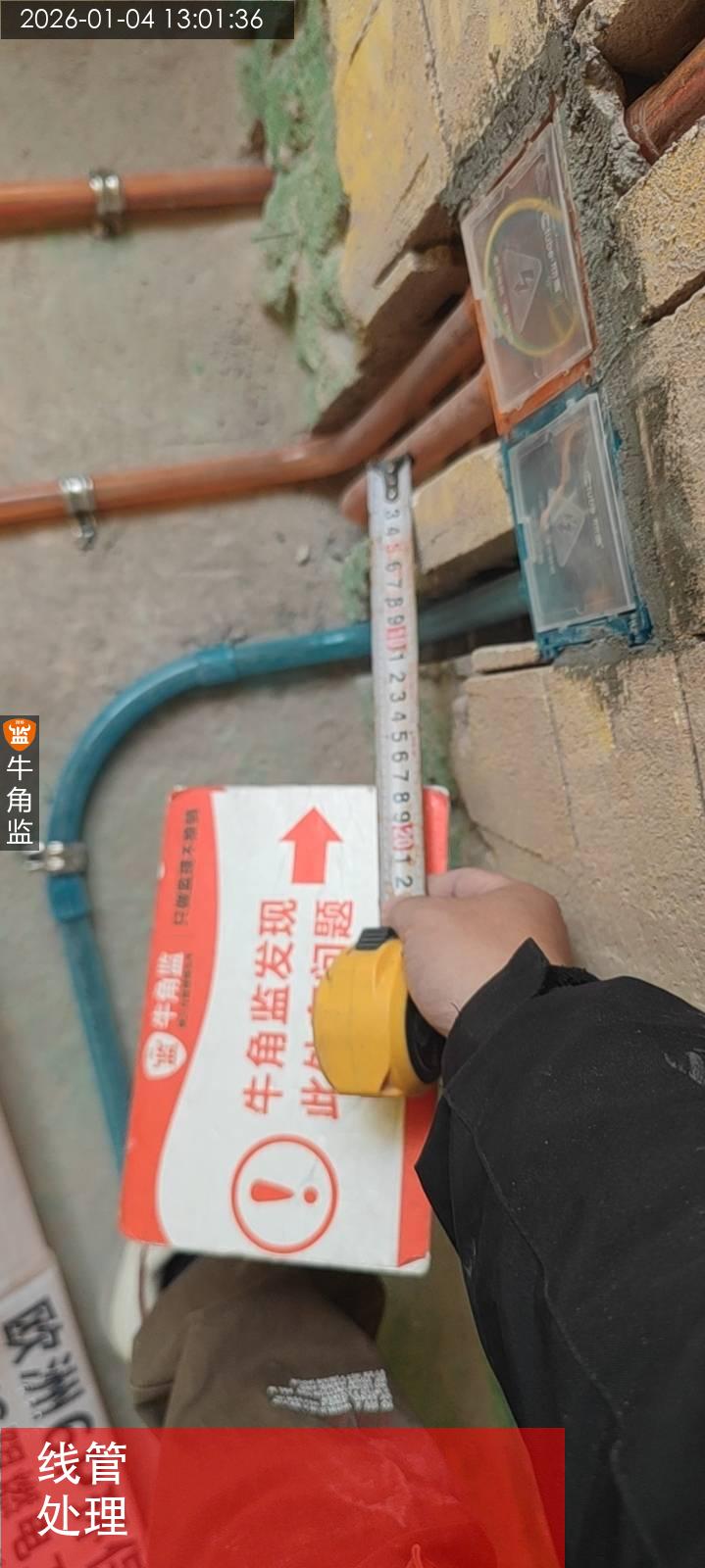

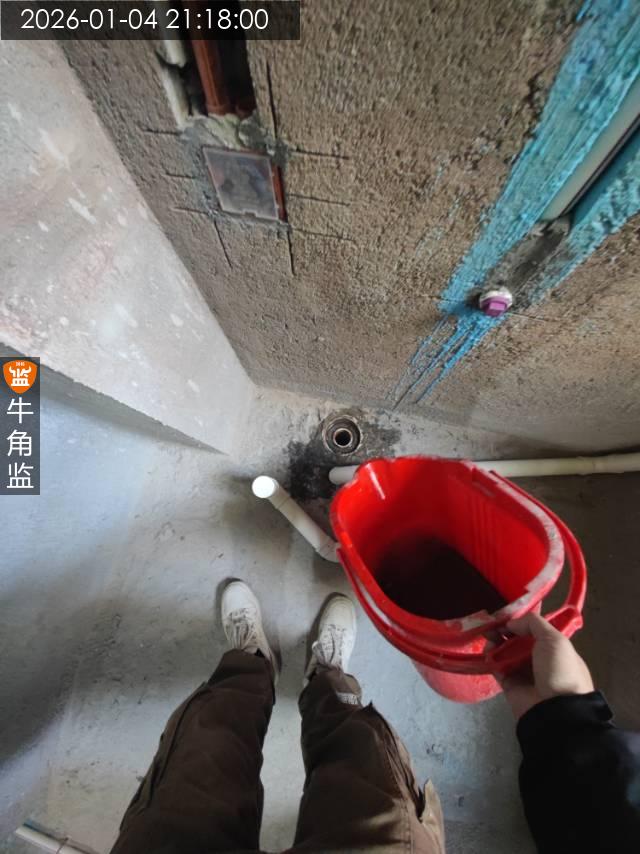

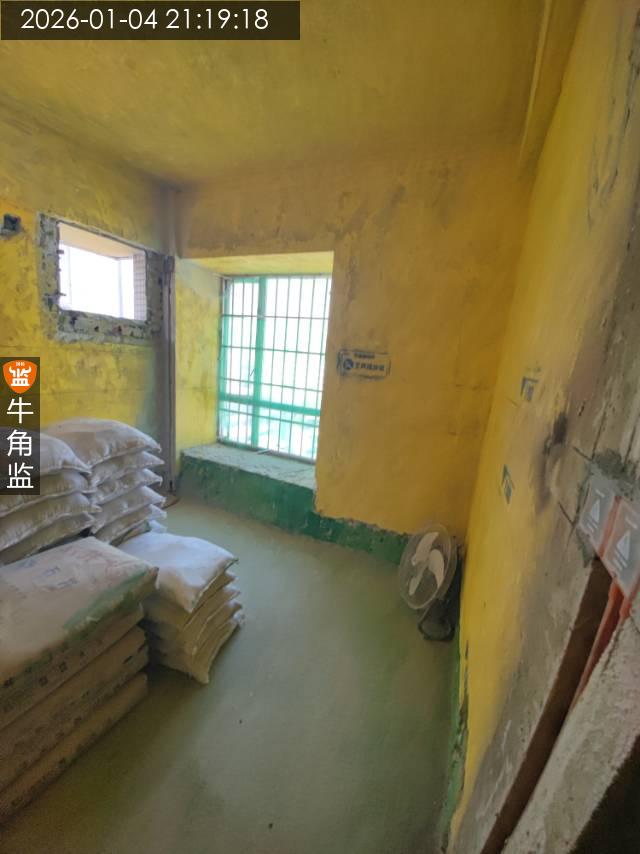

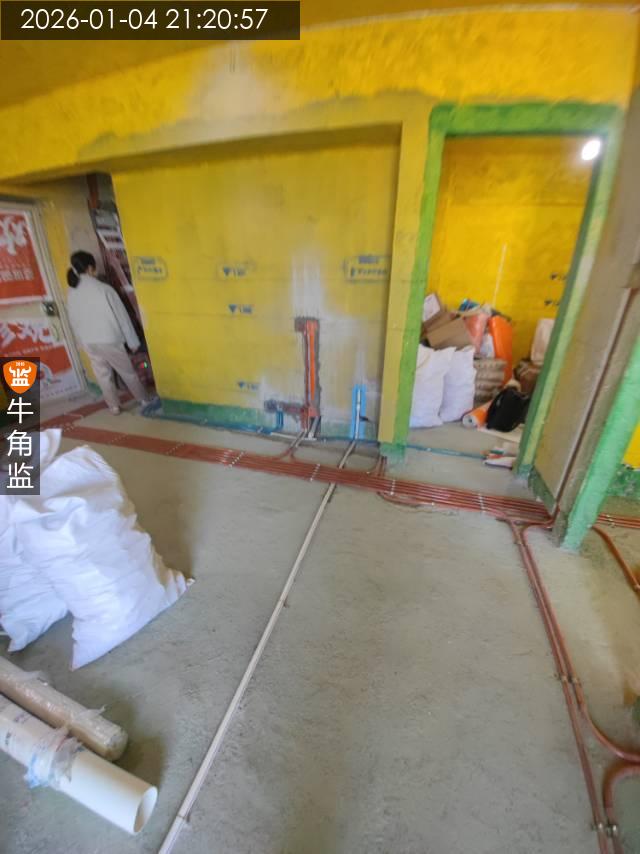

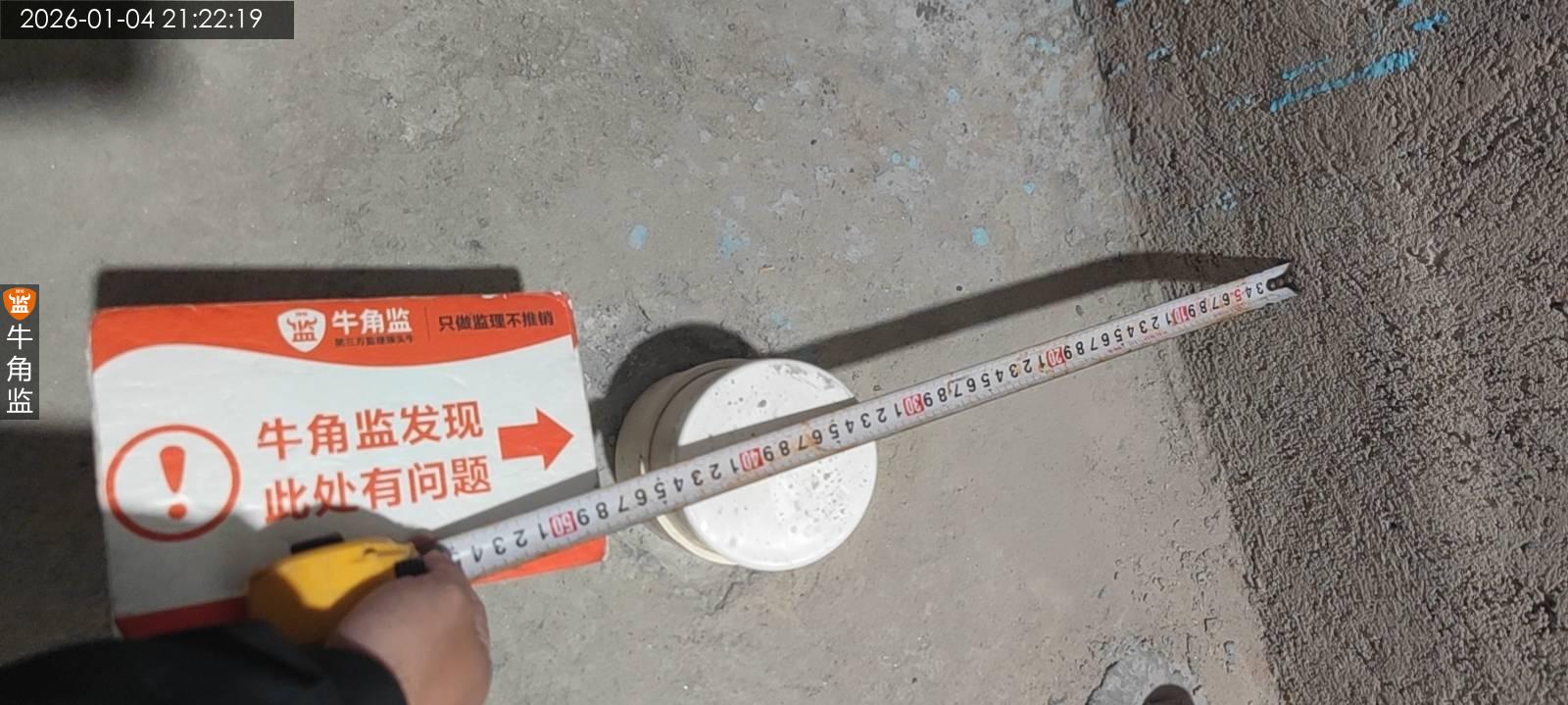

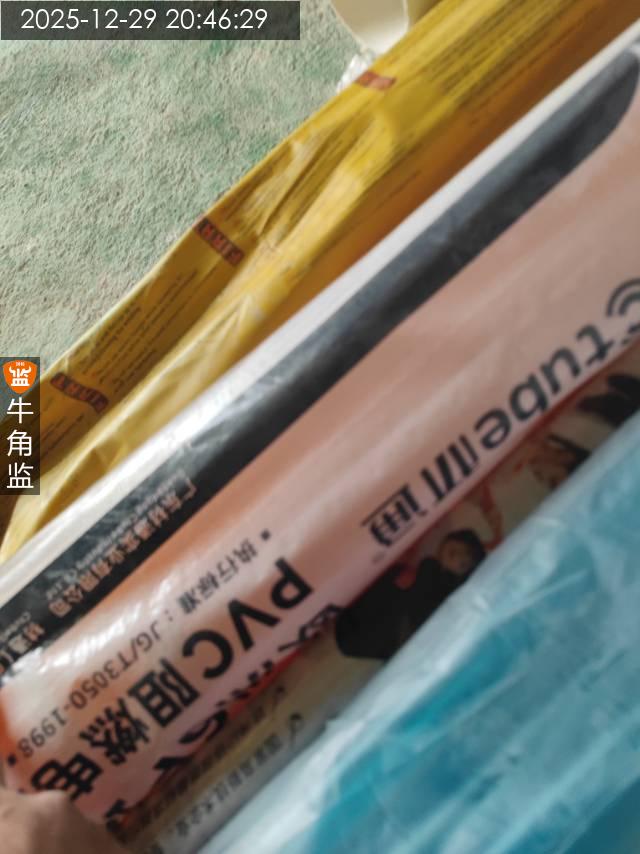

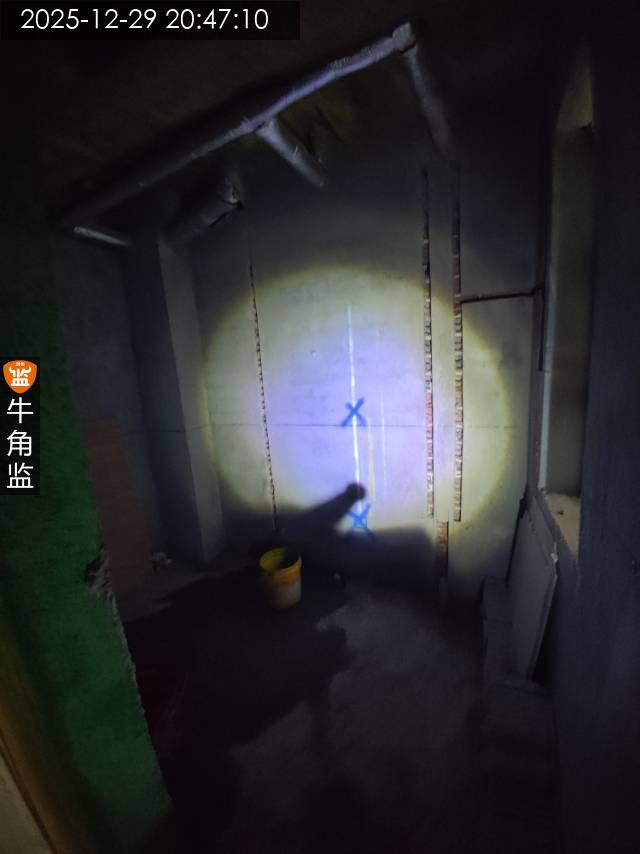

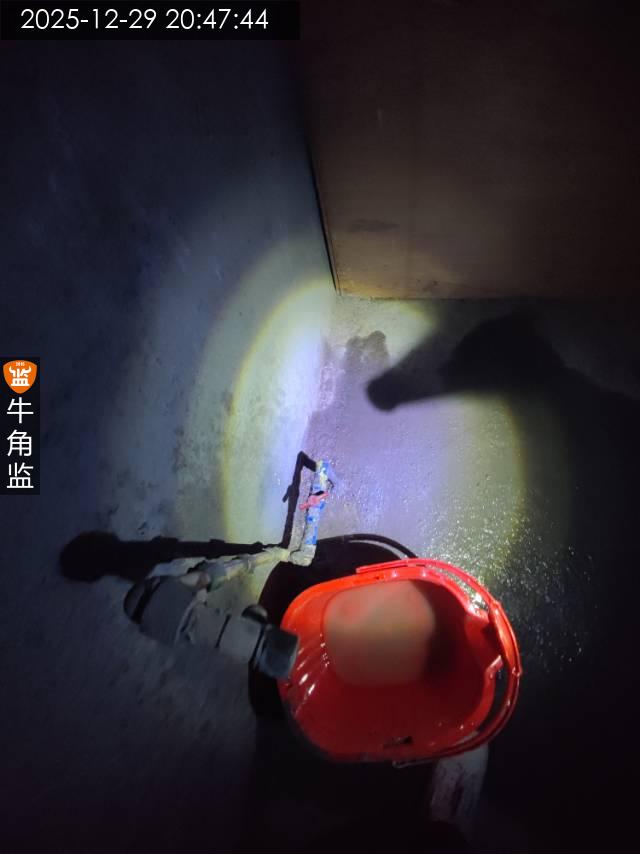

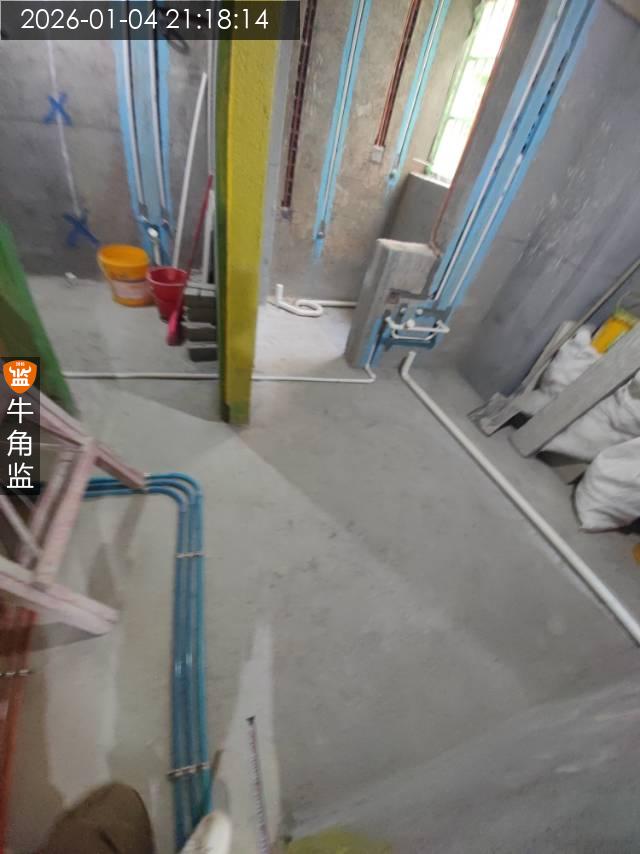

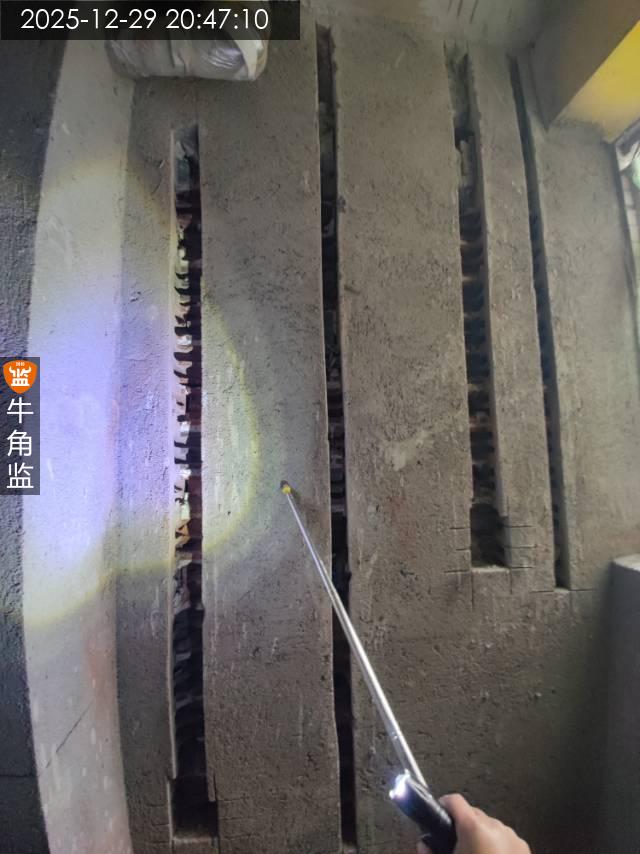

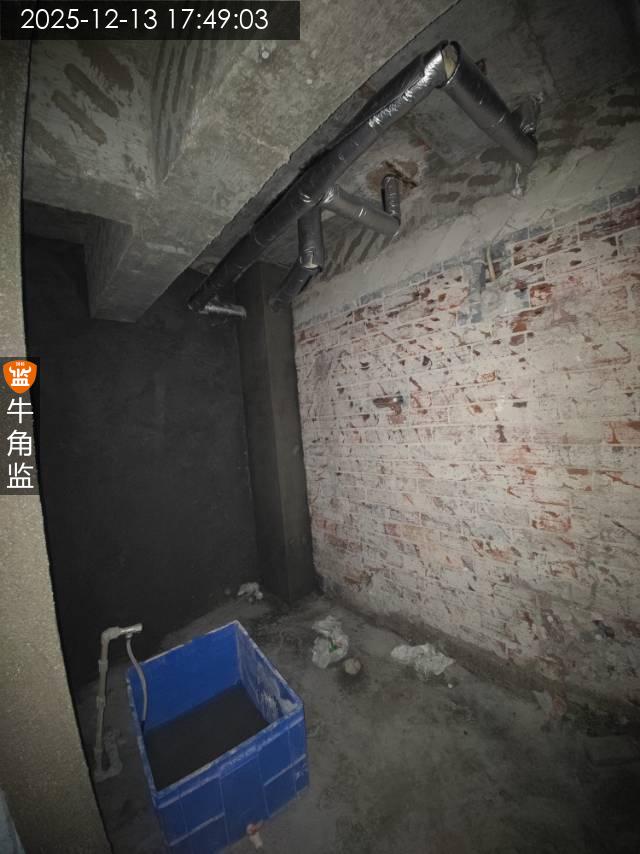

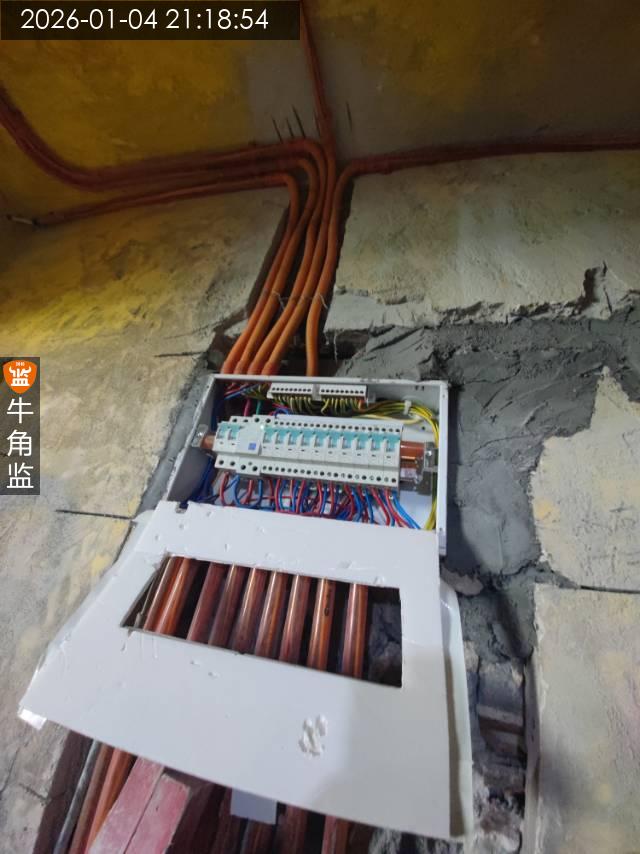

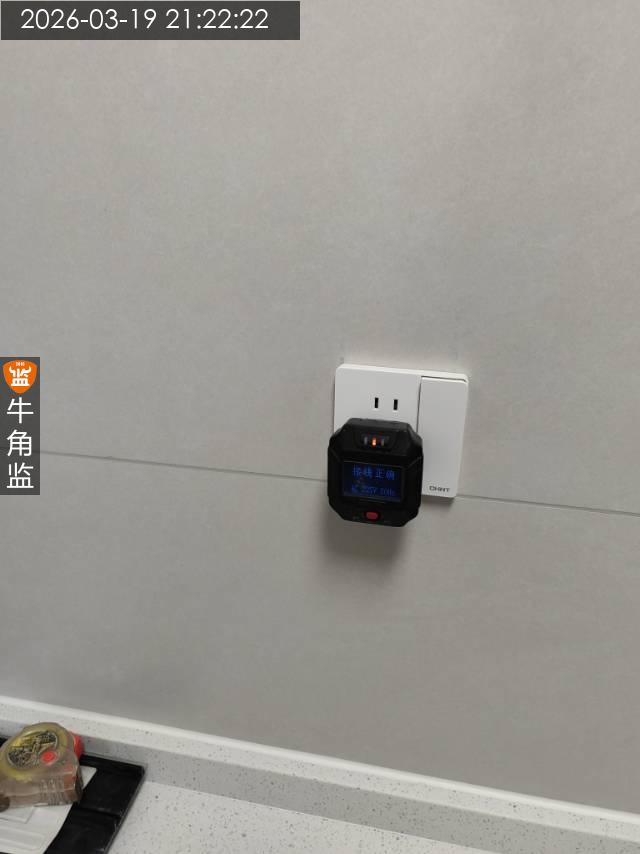

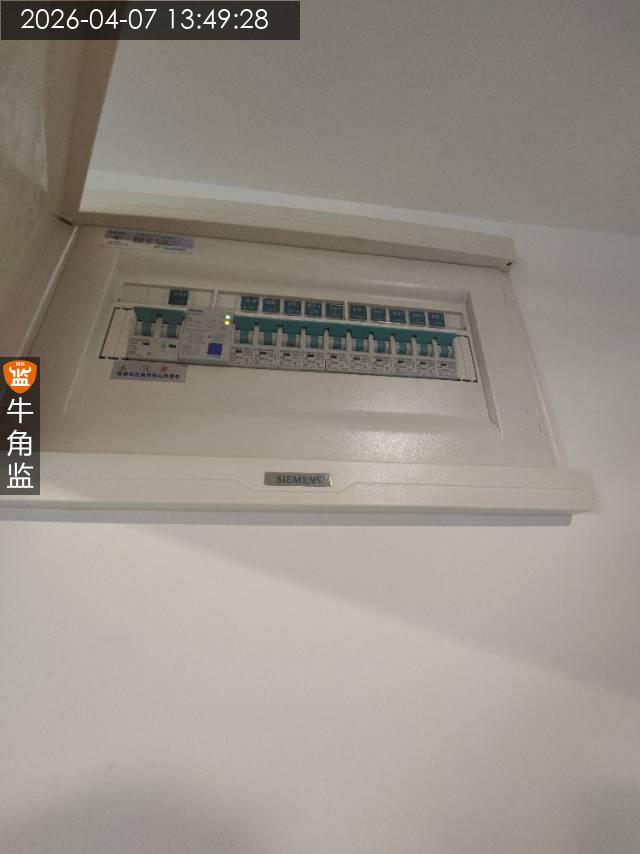

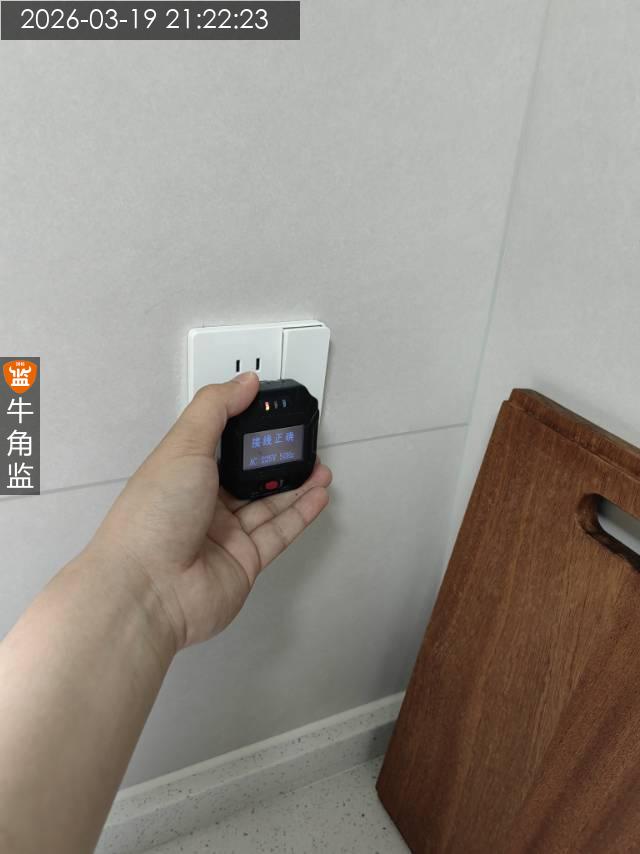

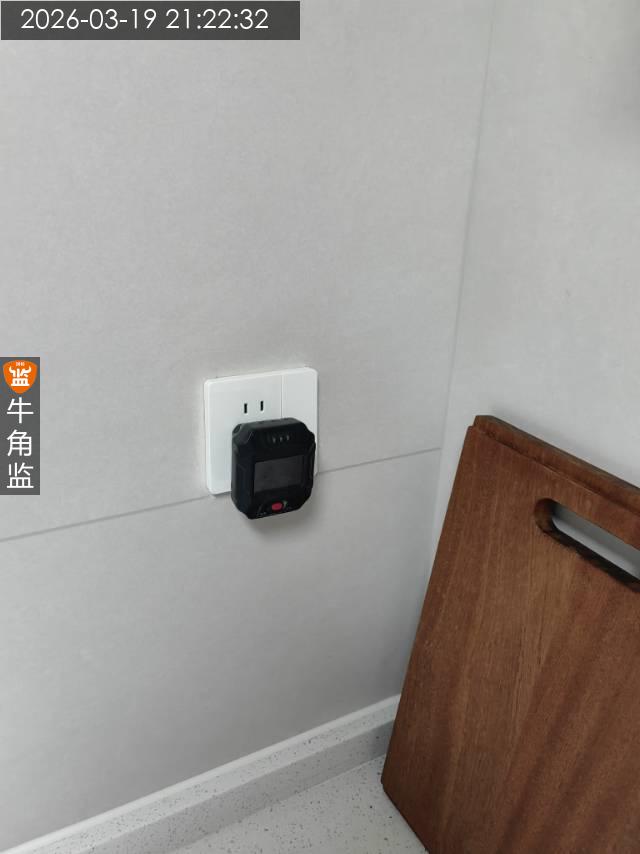

本次水电验收情况 1,检查水管打压测试无掉压情况,下水口排水正常。 2,卫生间马桶坑距为38厘米,标准为预留32厘米,后期马桶安装会有缝隙需要确认。 3,卫生间原结构无二次排水口,需要预留二次排水口,防止积水隐患。 4,标准规范线管内不允许电线超过四条以上,有两组线管内布置六条电线。 5,房间一处强电与弱电时间小于20cm,需要包裹锡箔纸。 6,水管电线线路分布图需要留底保存,防止多年后查看走向。 建议 1,防水涂刷需要饱满无开裂、透底、漏刷情况,阴角位置做圆弧形倒角工艺。 2,地面柔韧形防水往墙上涂刷30cm,墙面通用型涂刷至贴砖位置,防水闭水测试48小时。
2026-01-04
