广州市优匠装饰工程有限公司
打分/点评
送鲜鸡蛋
25
扔臭鸡蛋
46

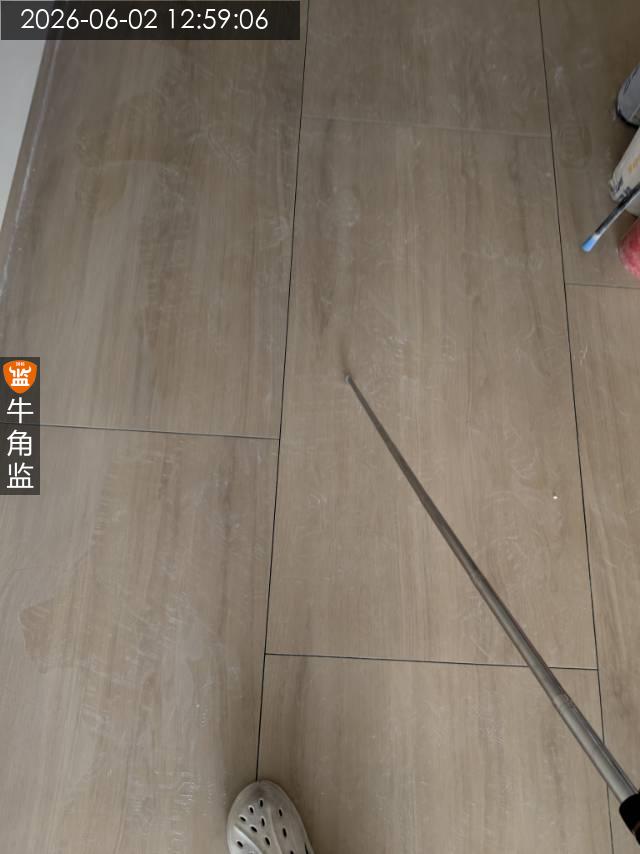

综合指数:30.87%

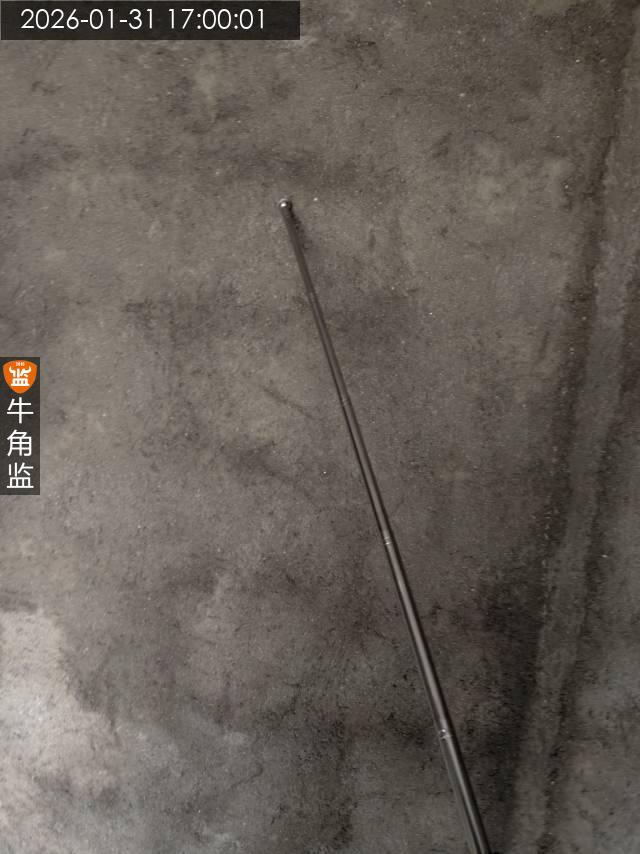

监理好评率:54.14%

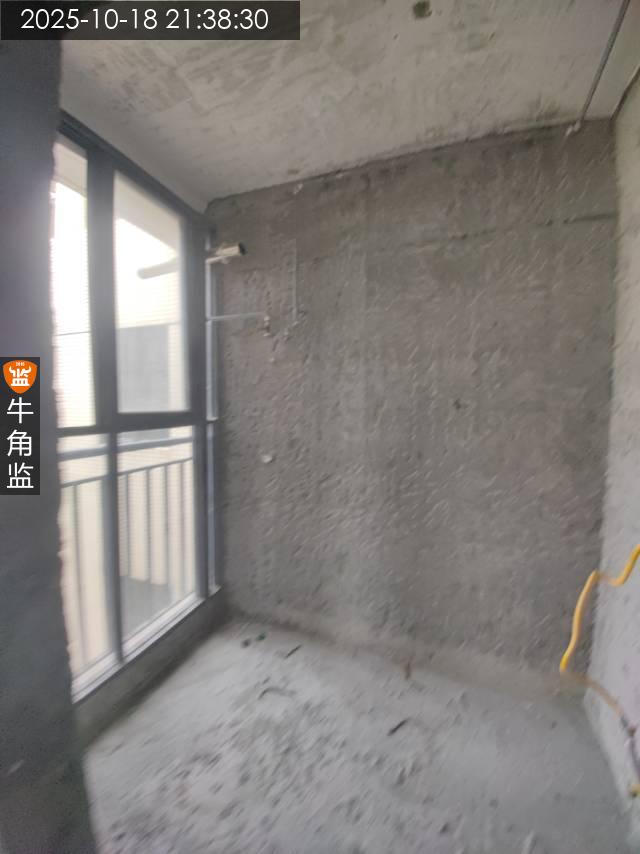

配合整改率:0.00%

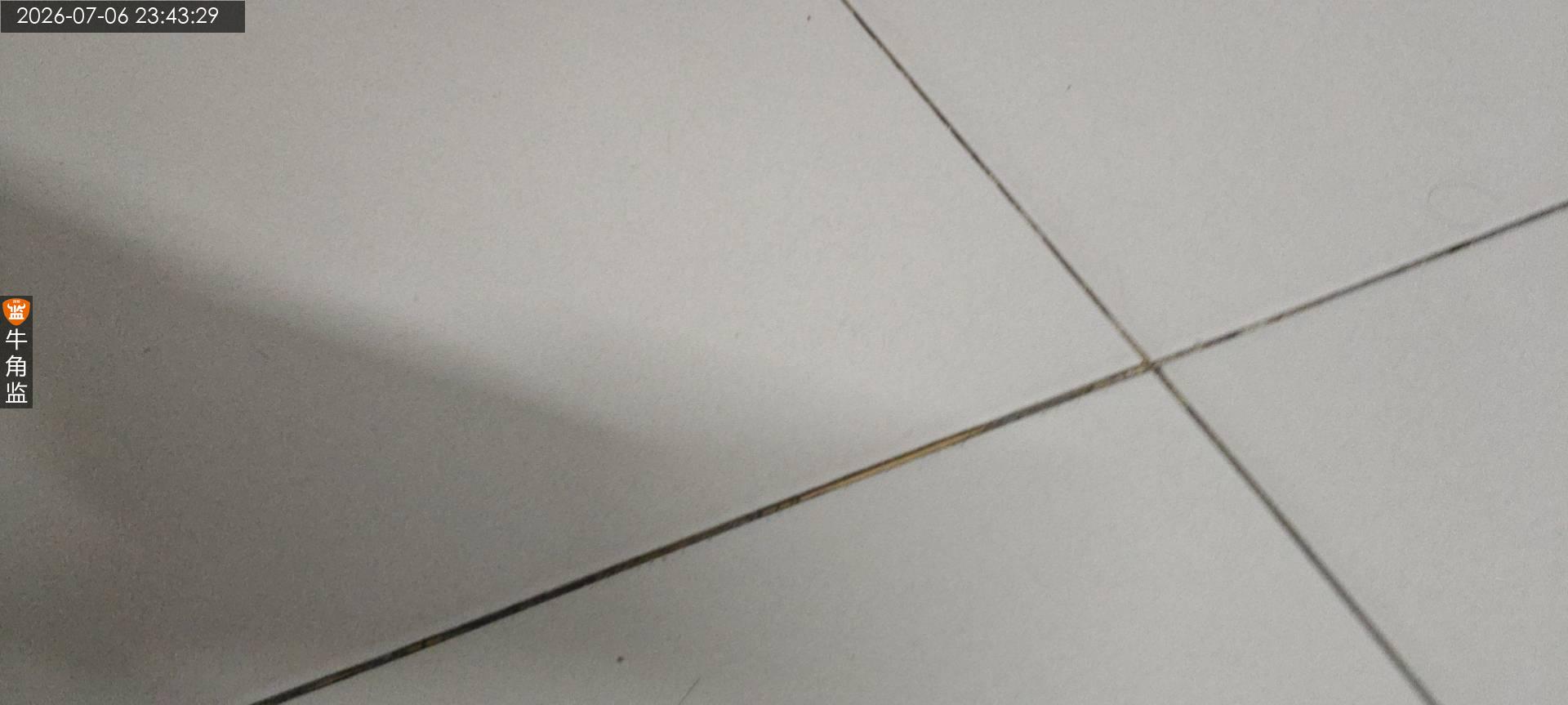

臭鸡蛋率:61.54%
越秀区路********4376
设 计 师:未知
施工队长:阳工
工地面积:49.00㎡
装修总价:0.00
本次评价:C

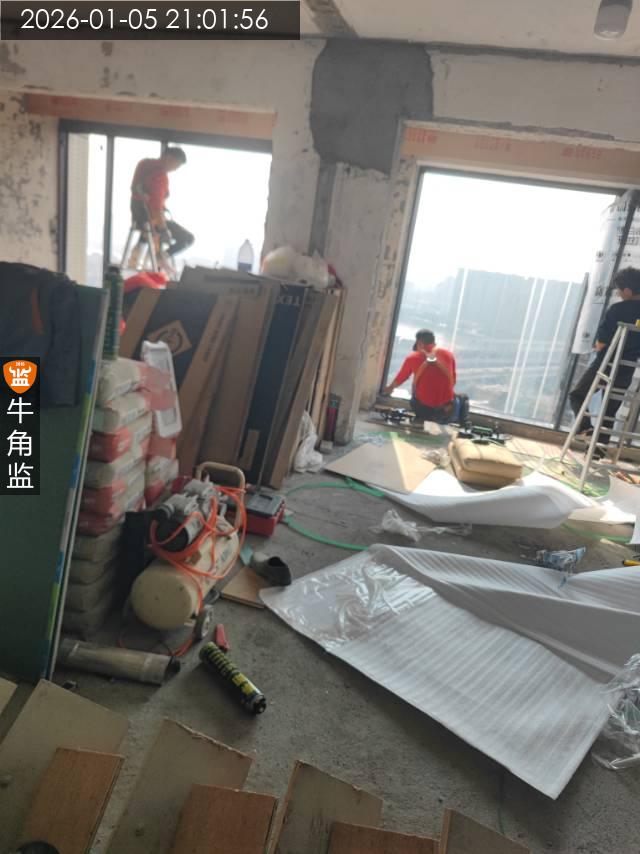

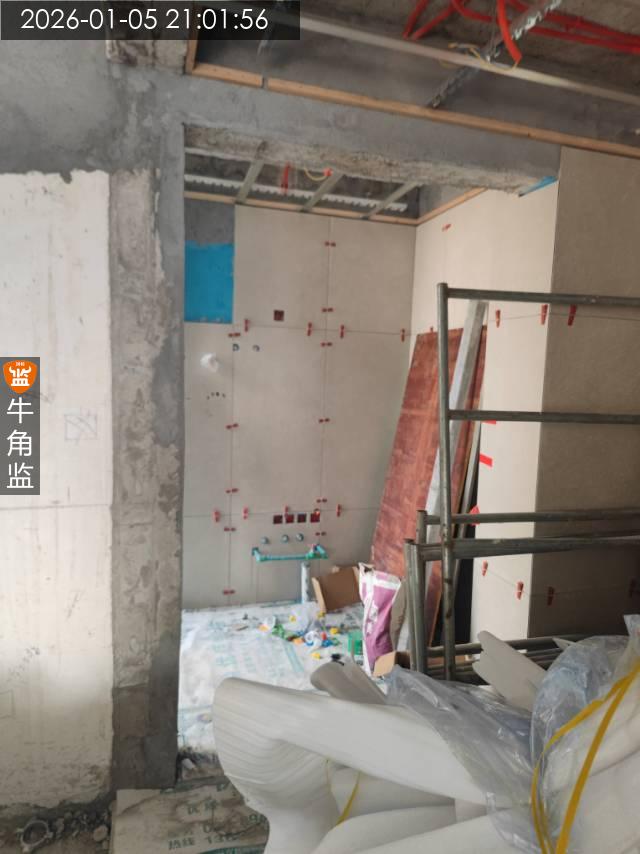

本次评语:

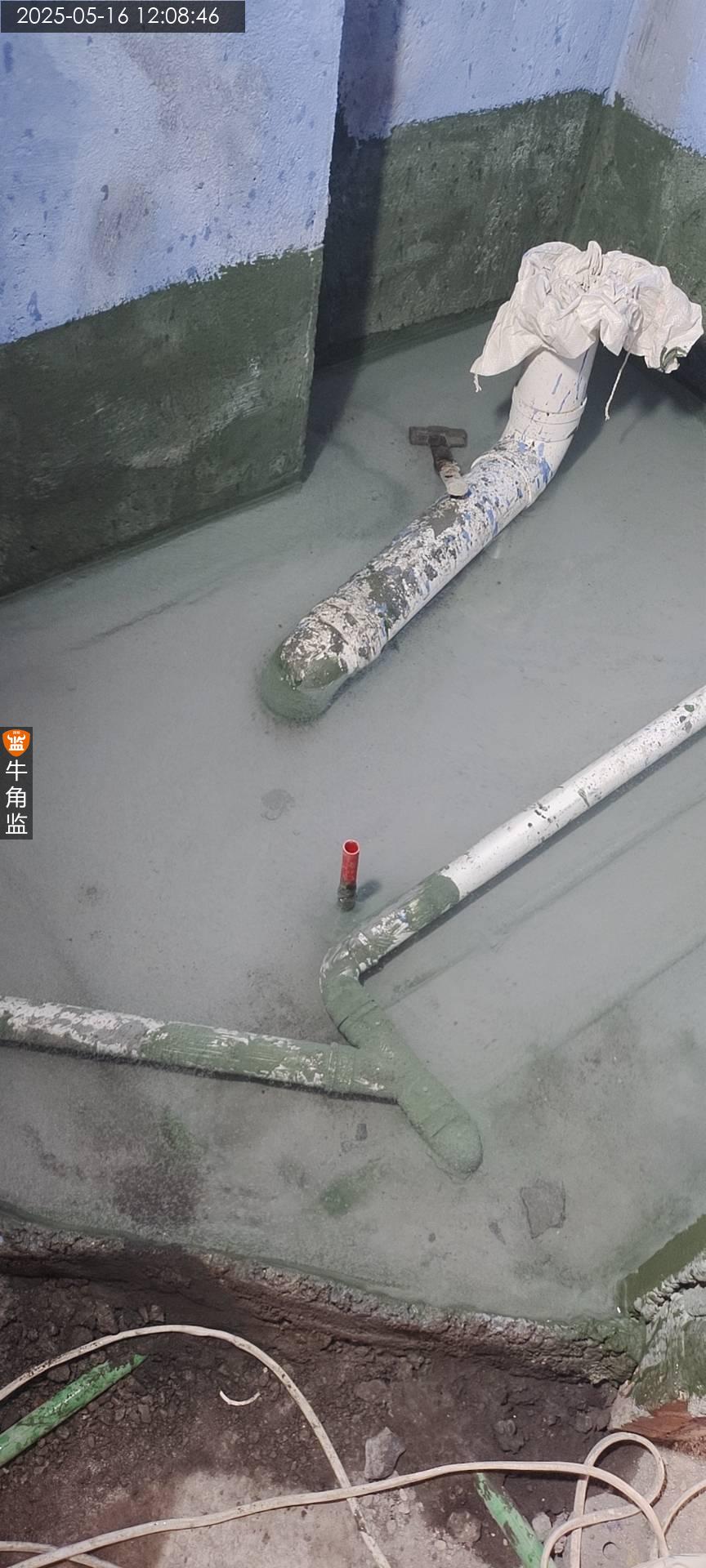

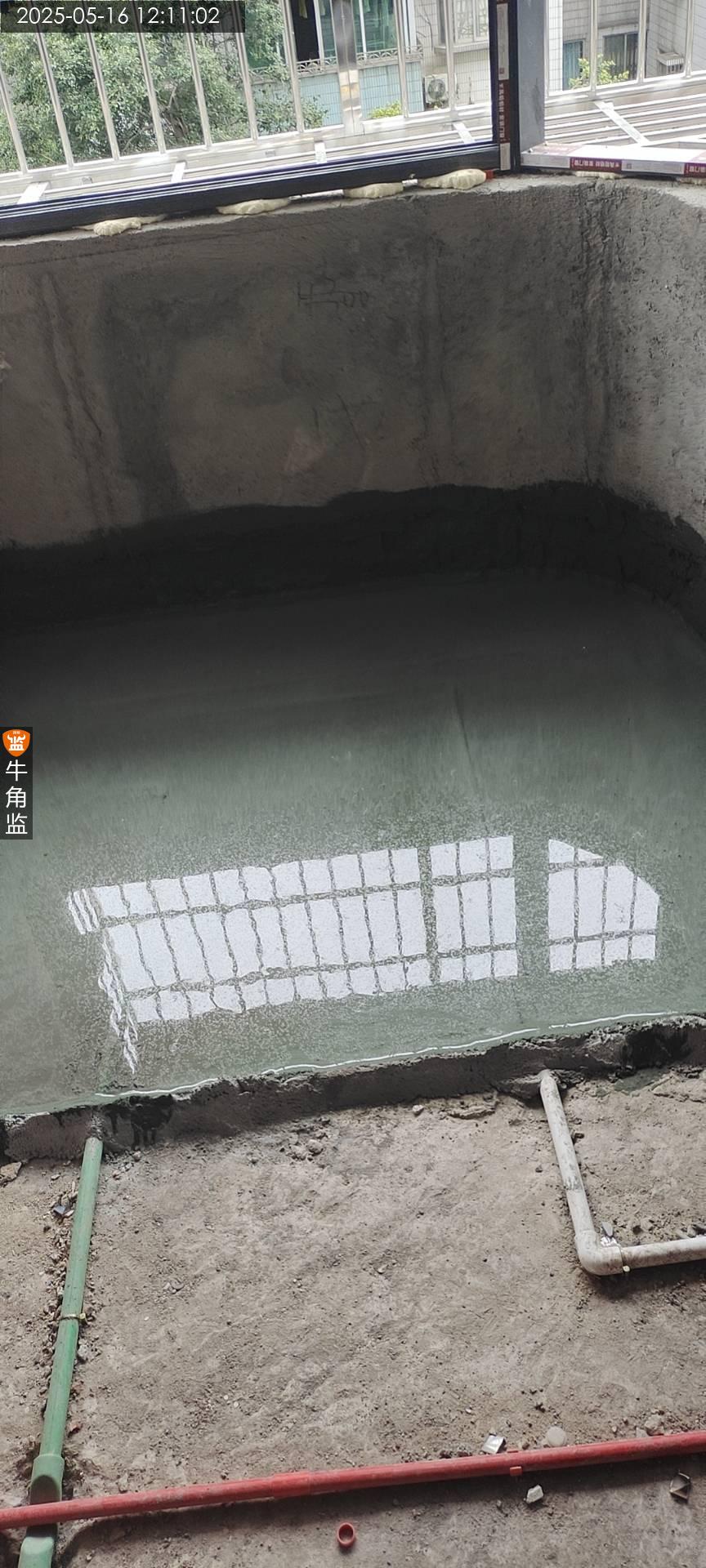

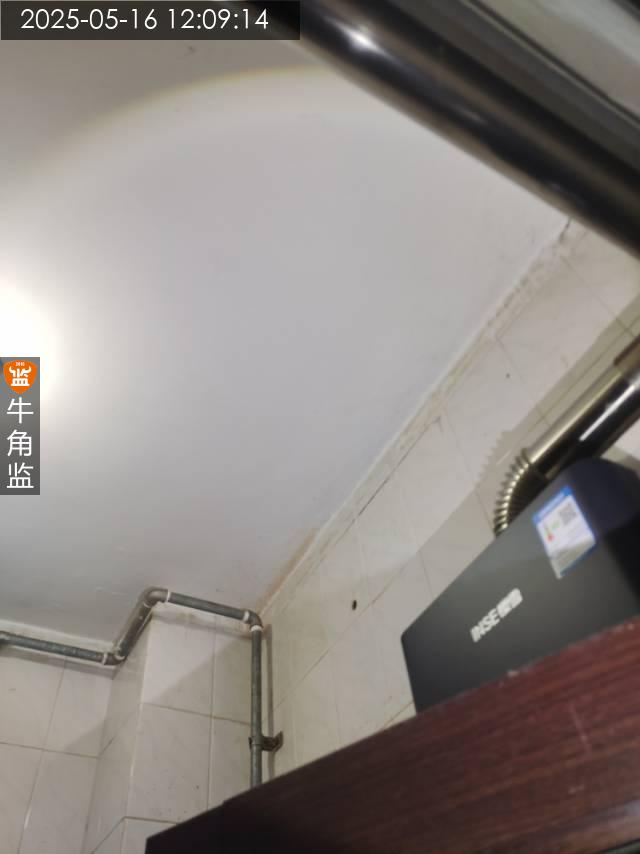

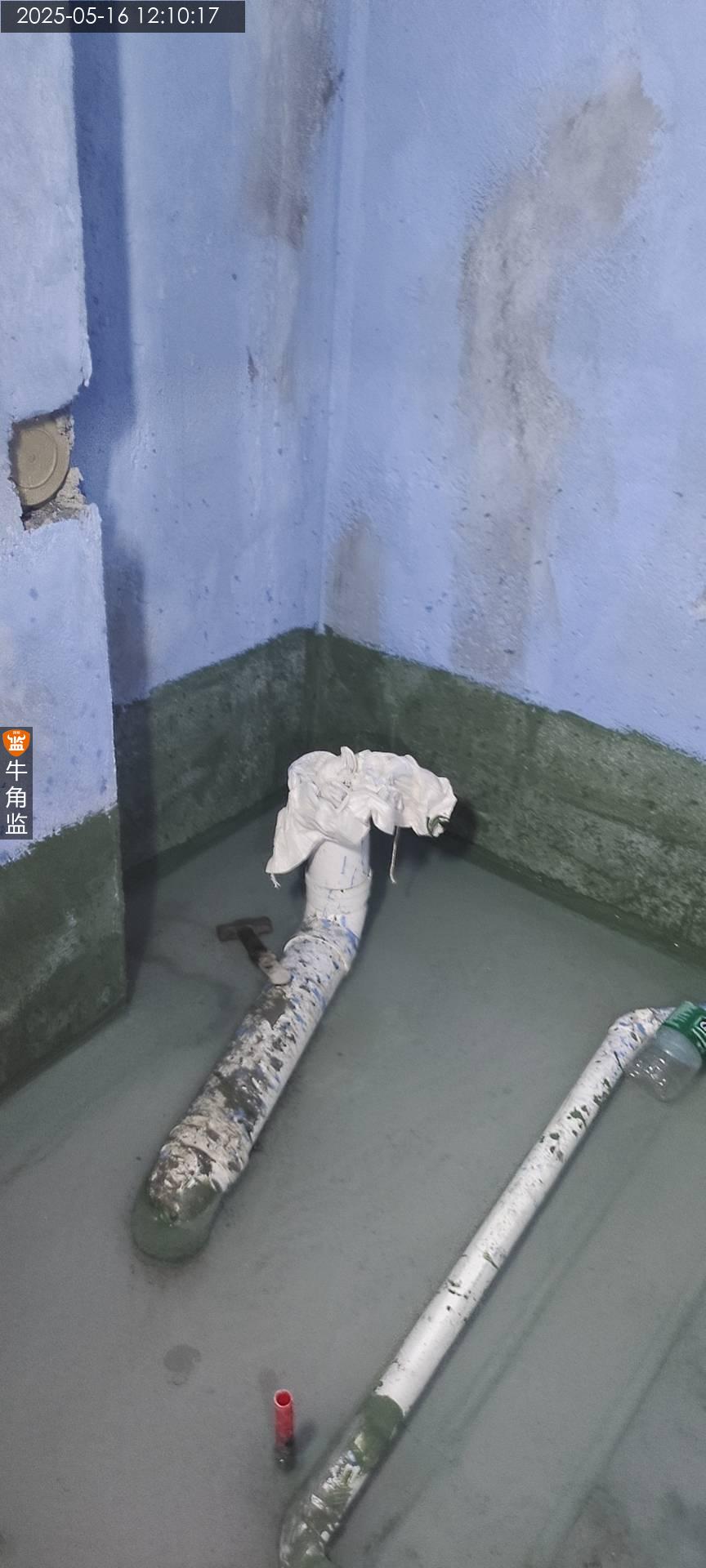

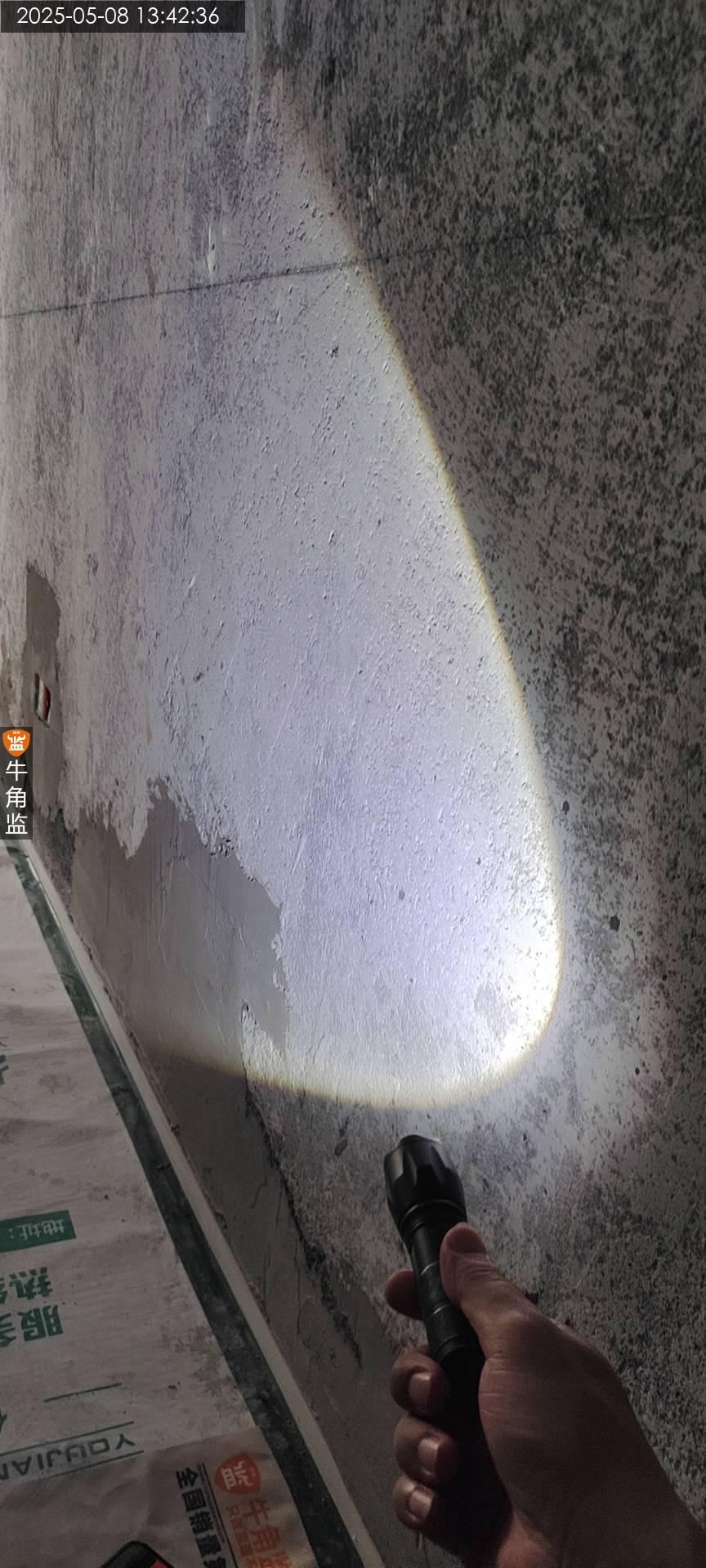

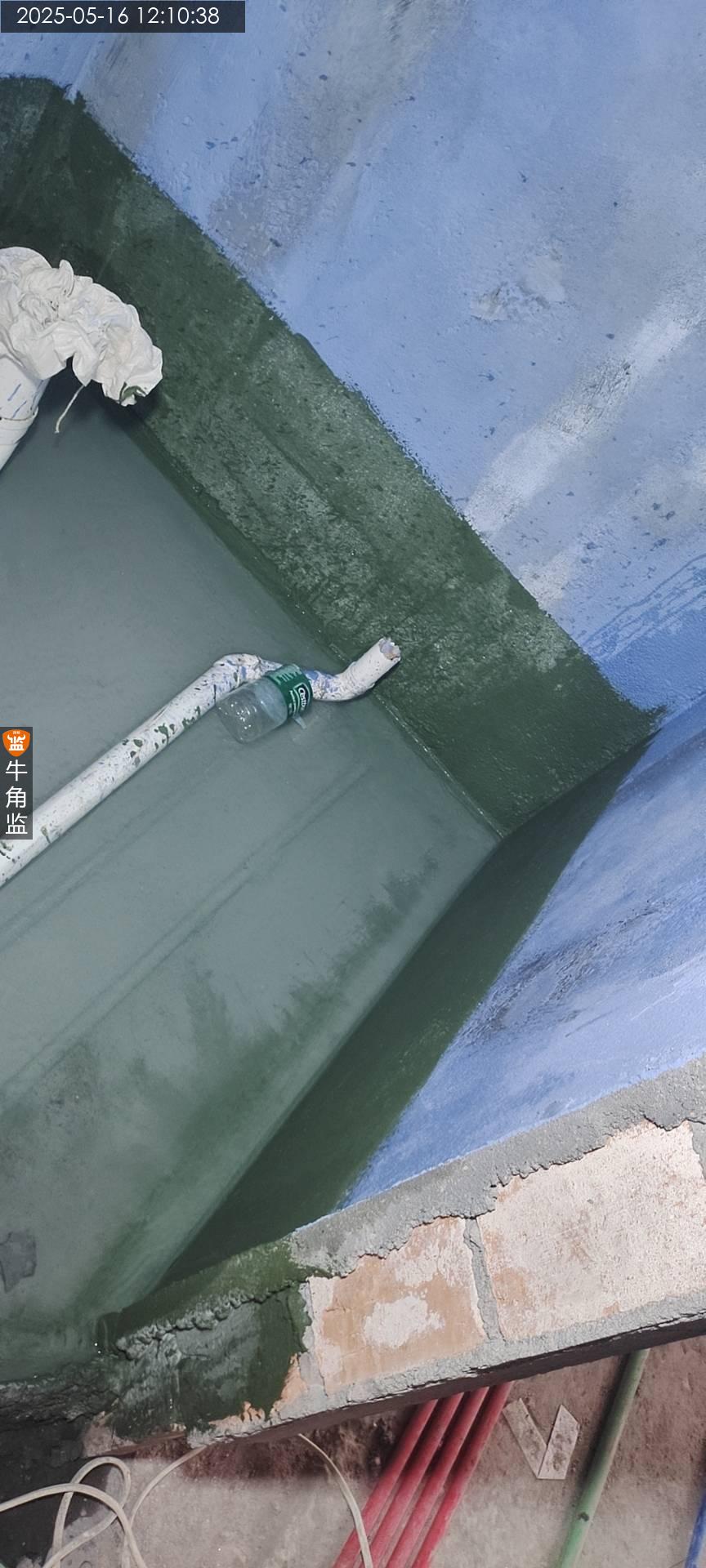

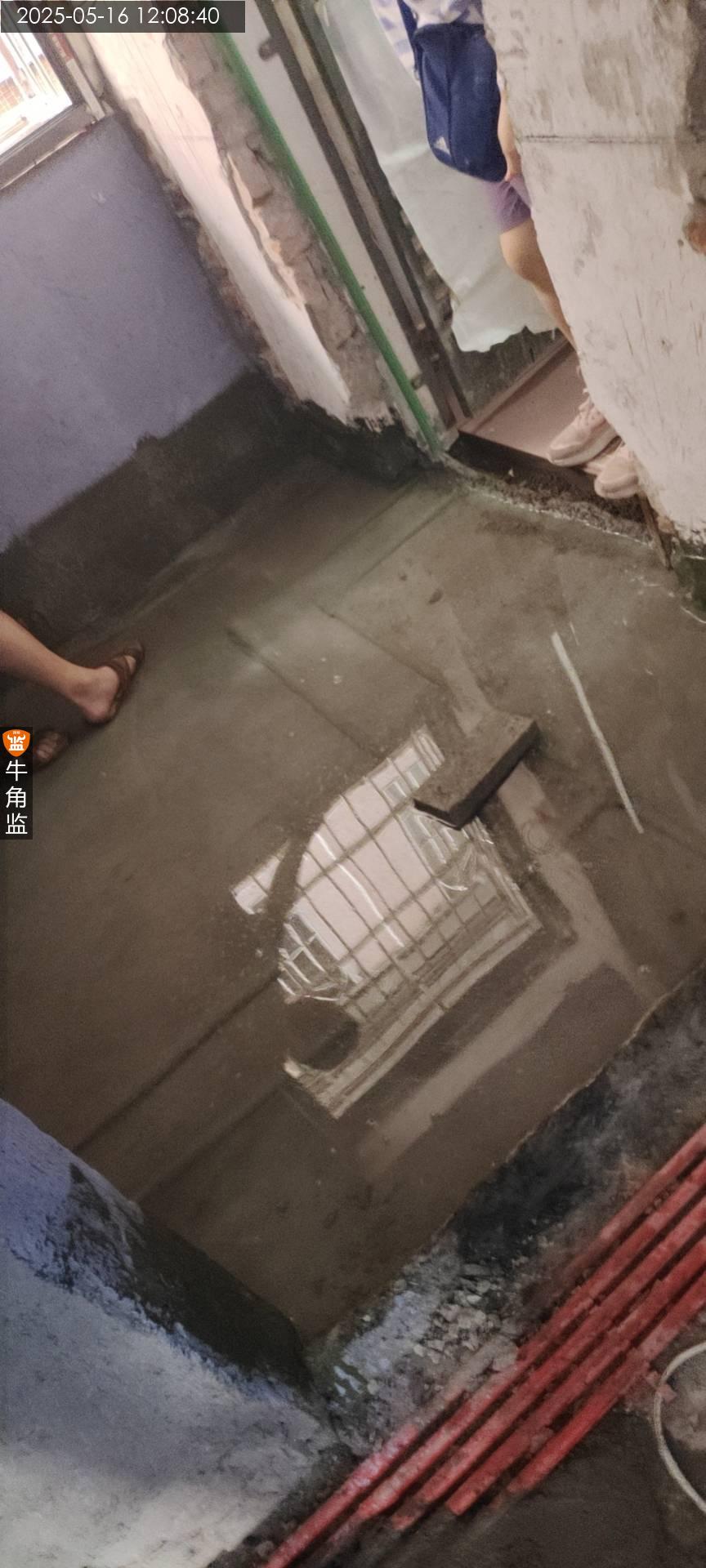

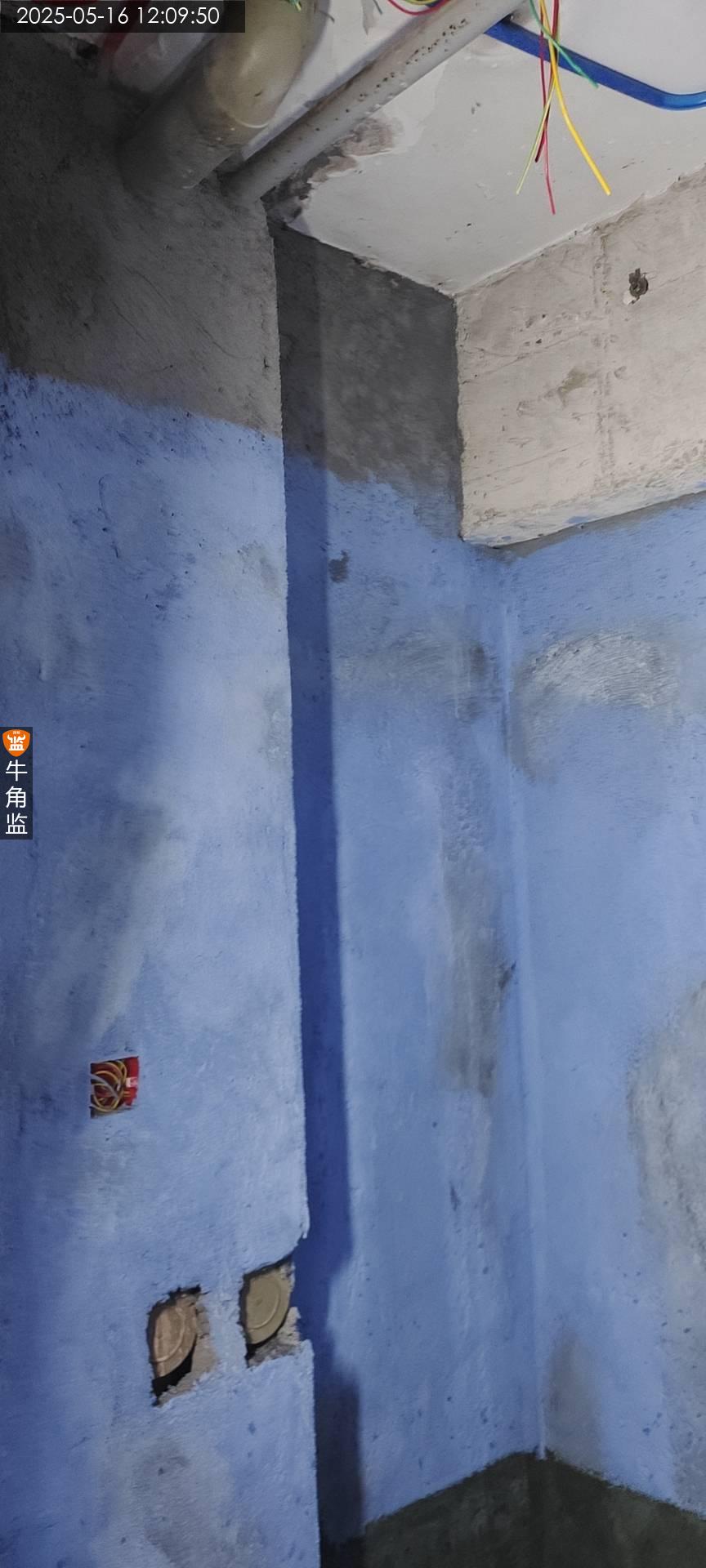

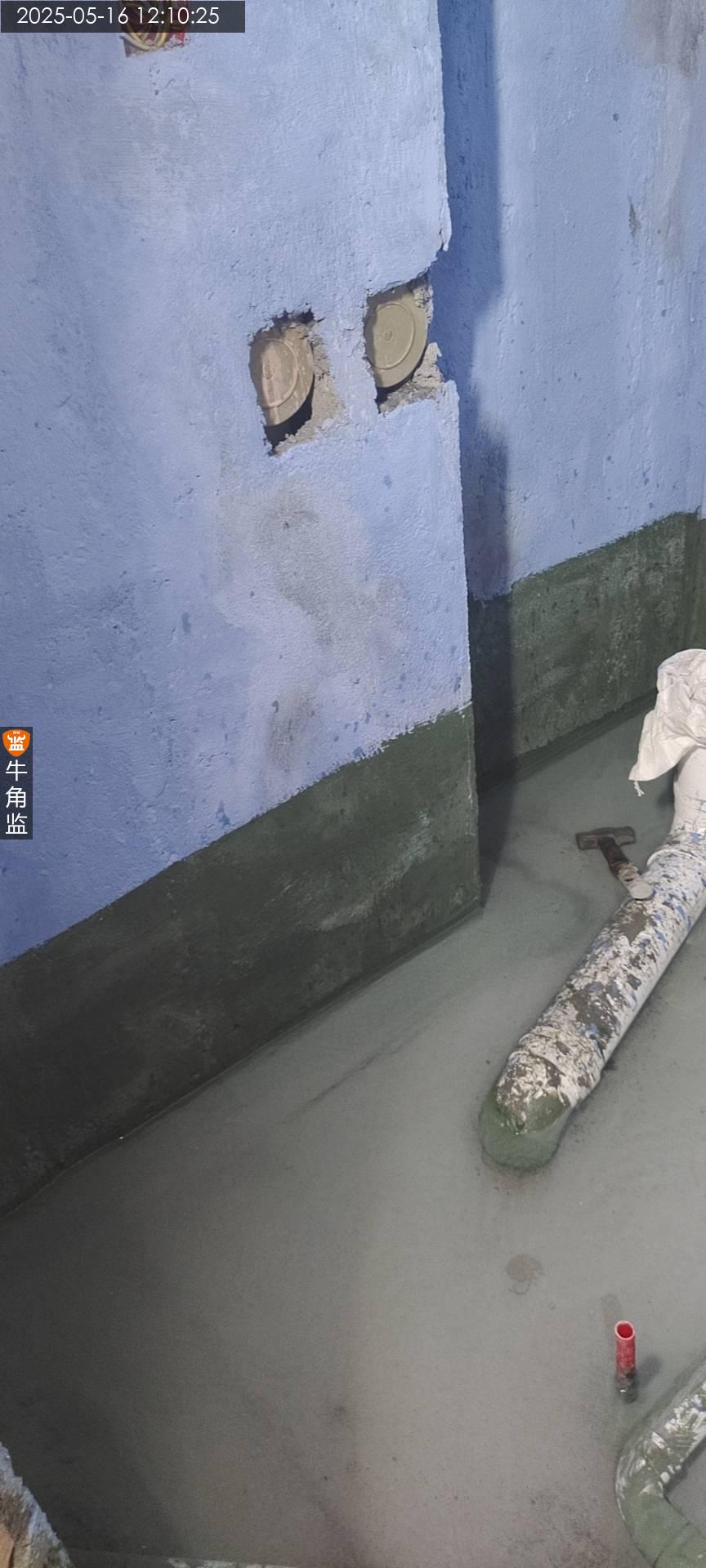

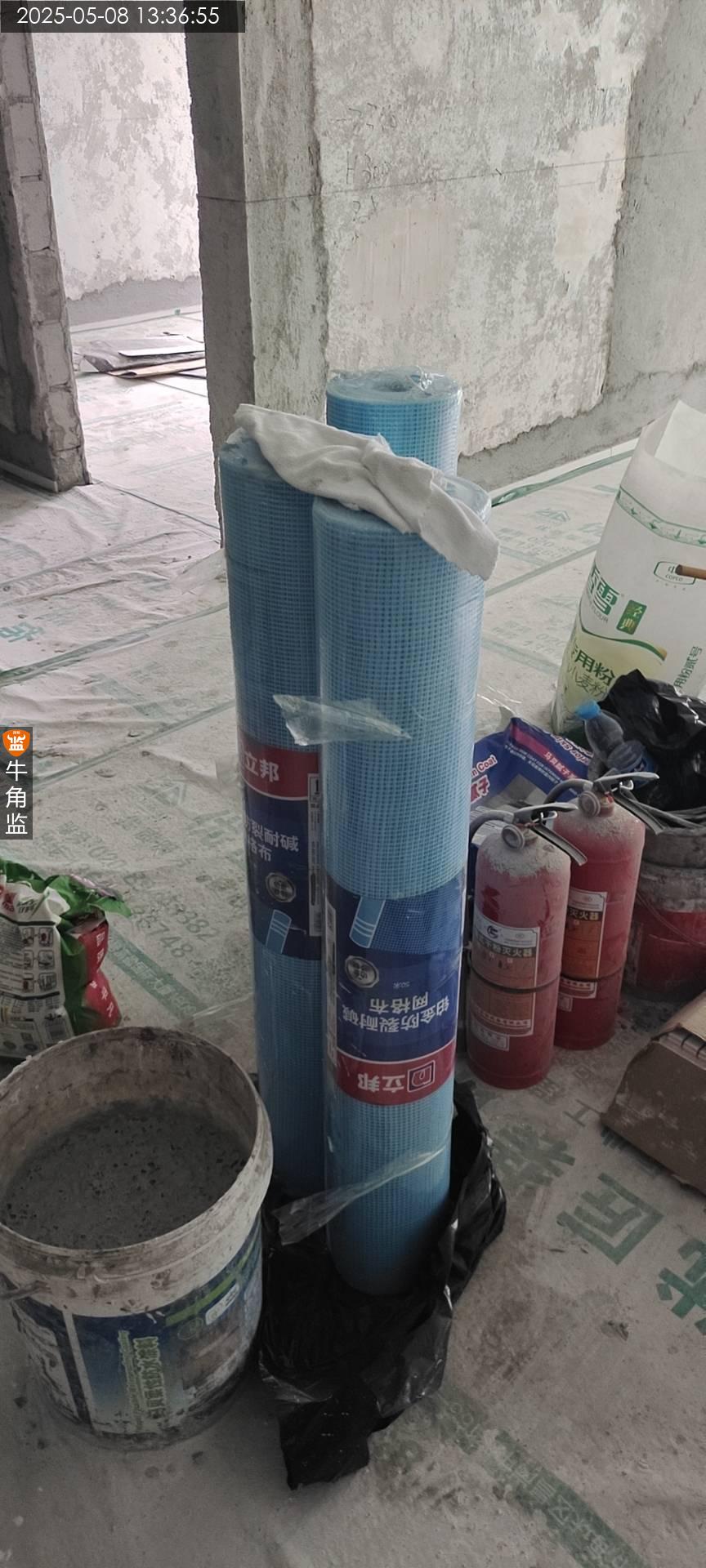

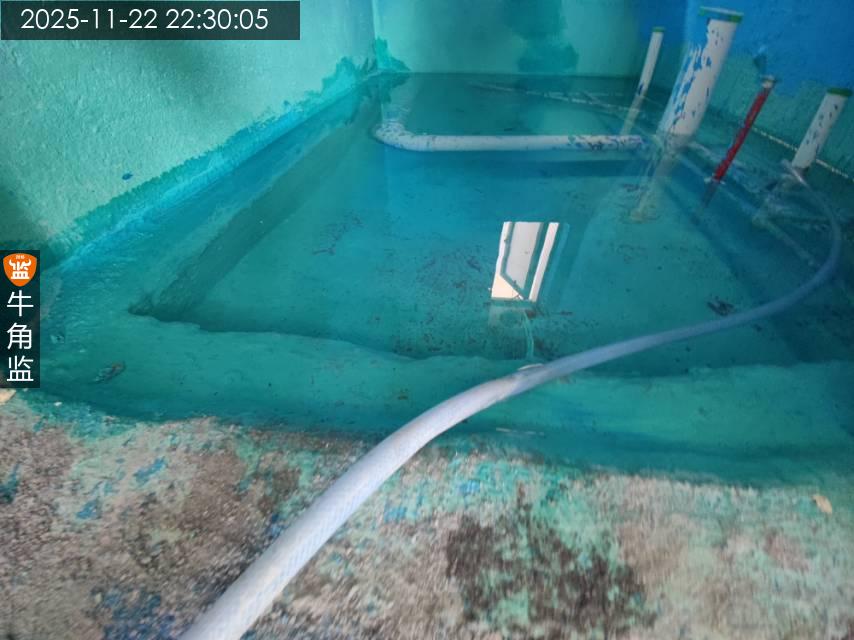

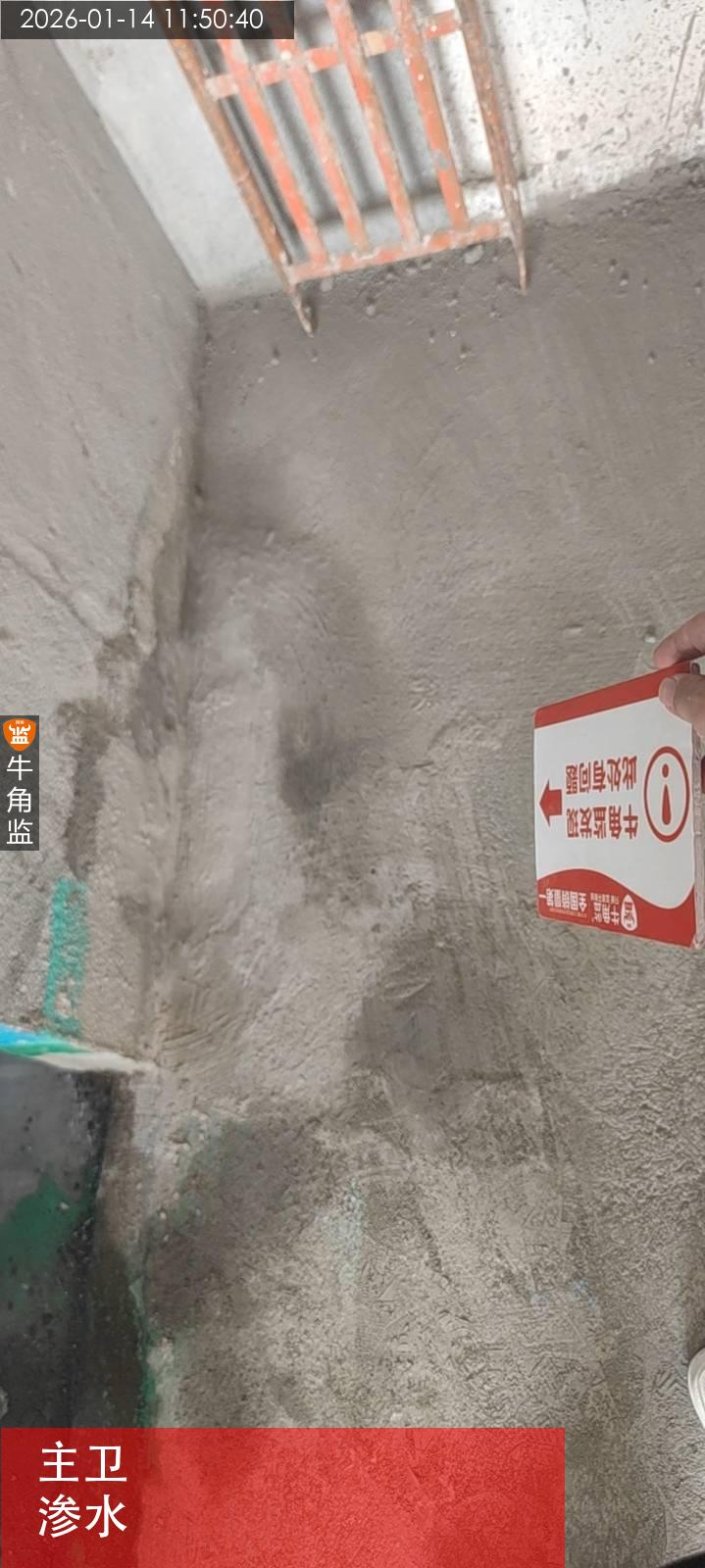

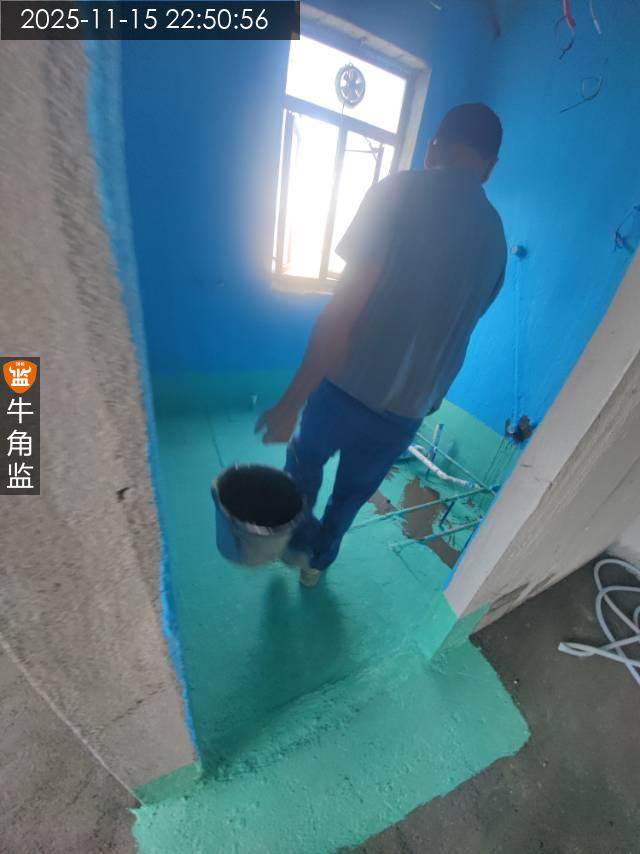

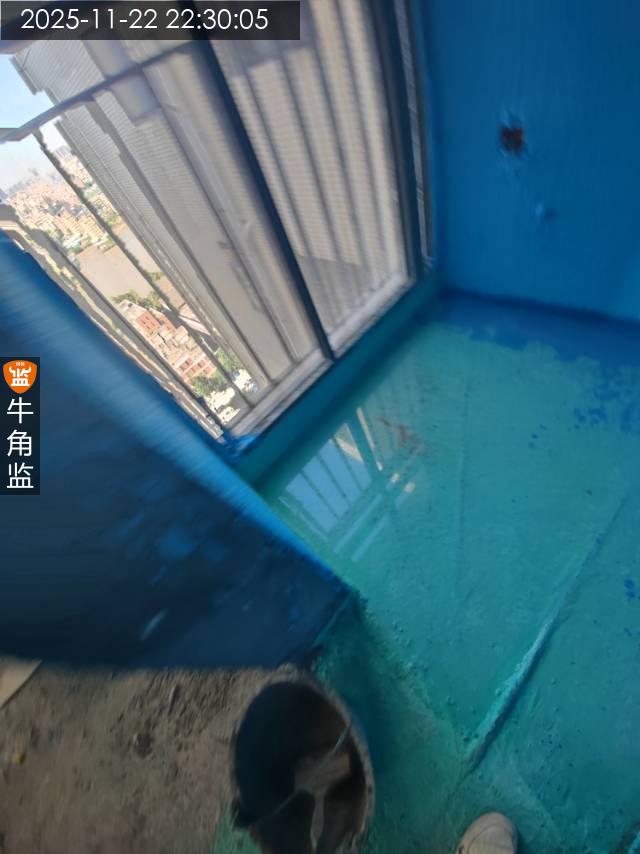

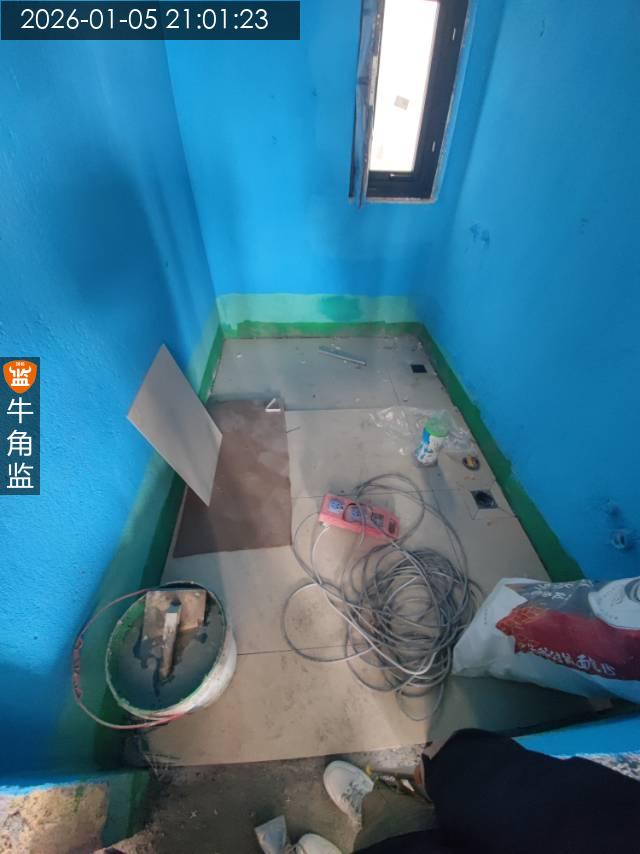

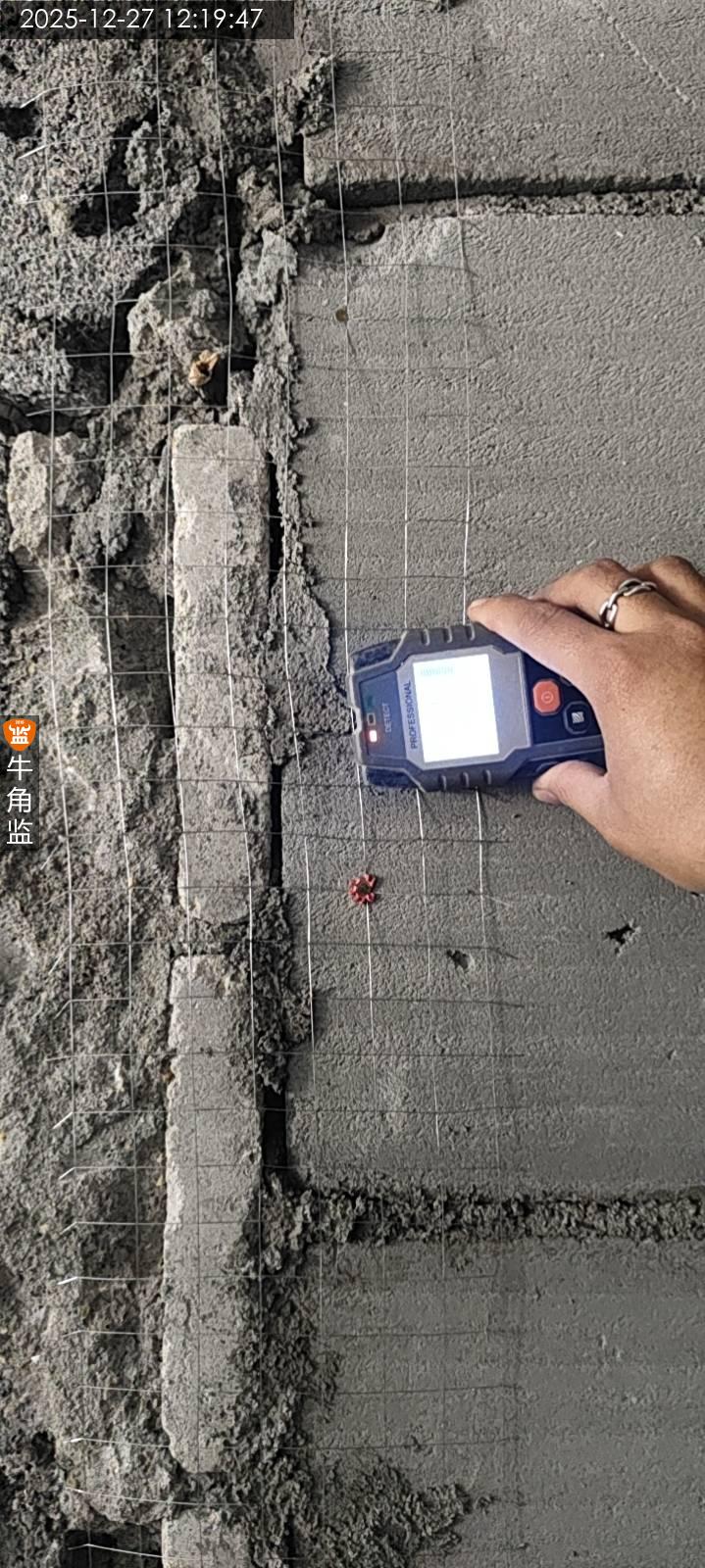

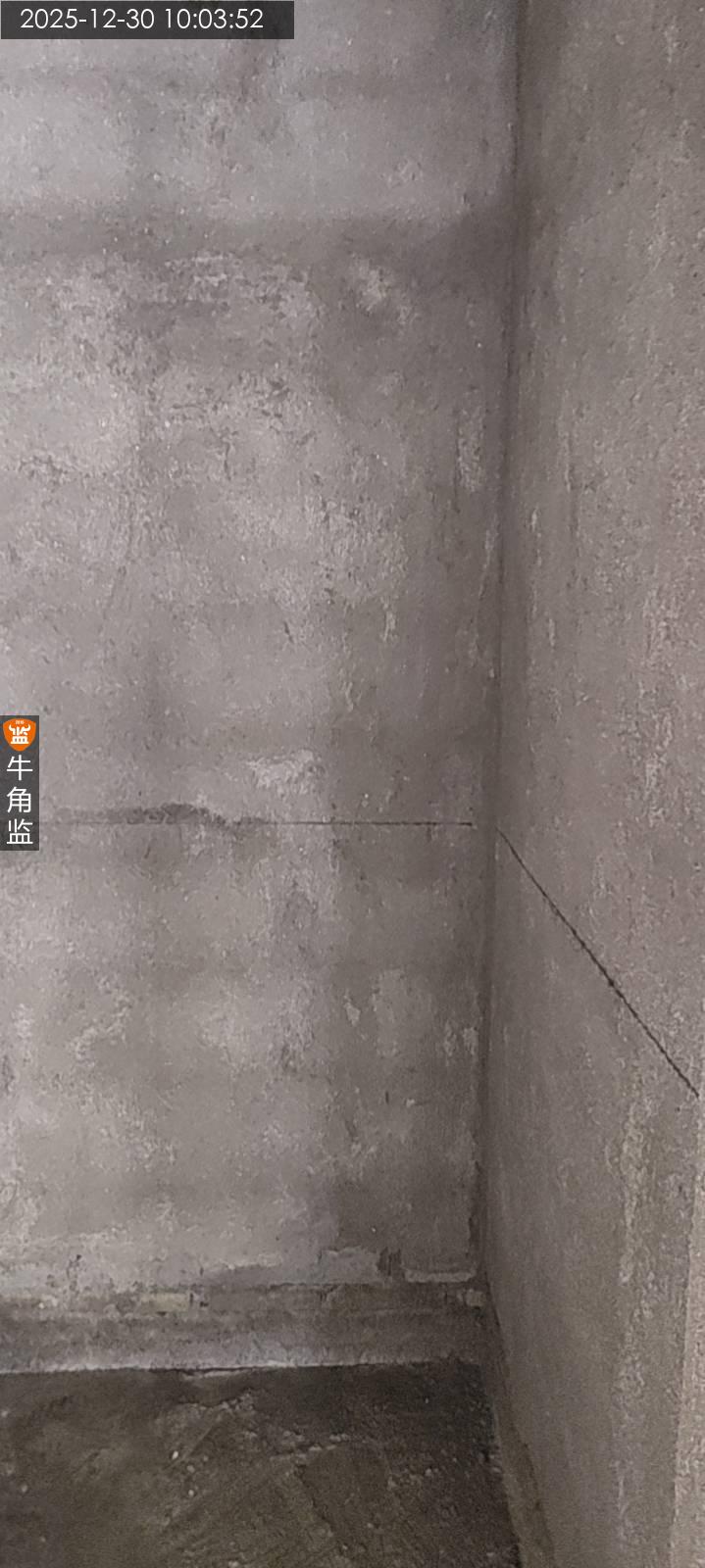

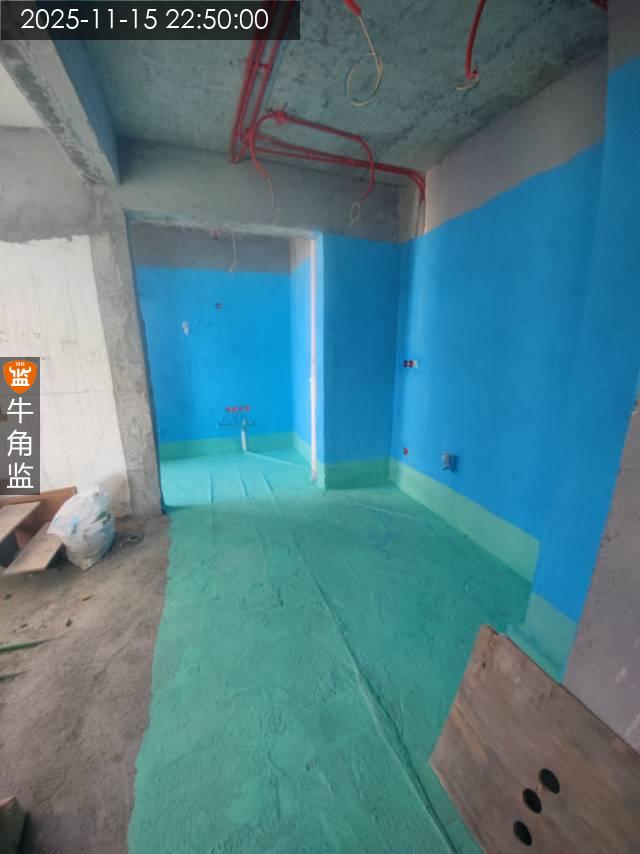

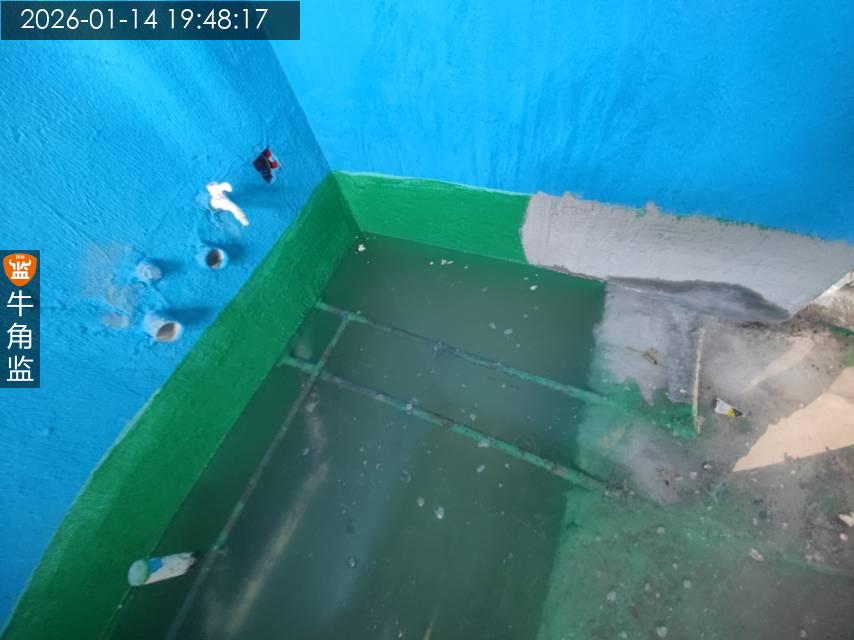

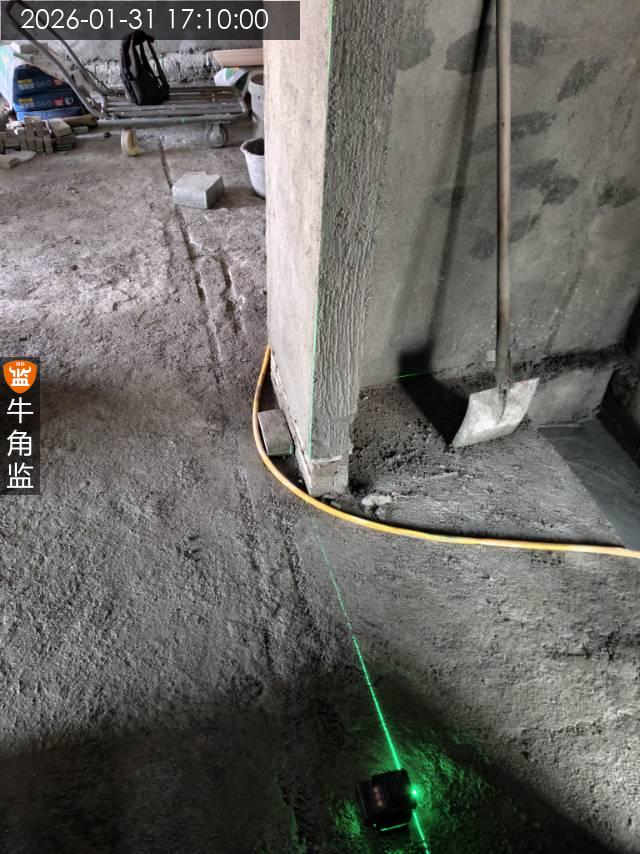

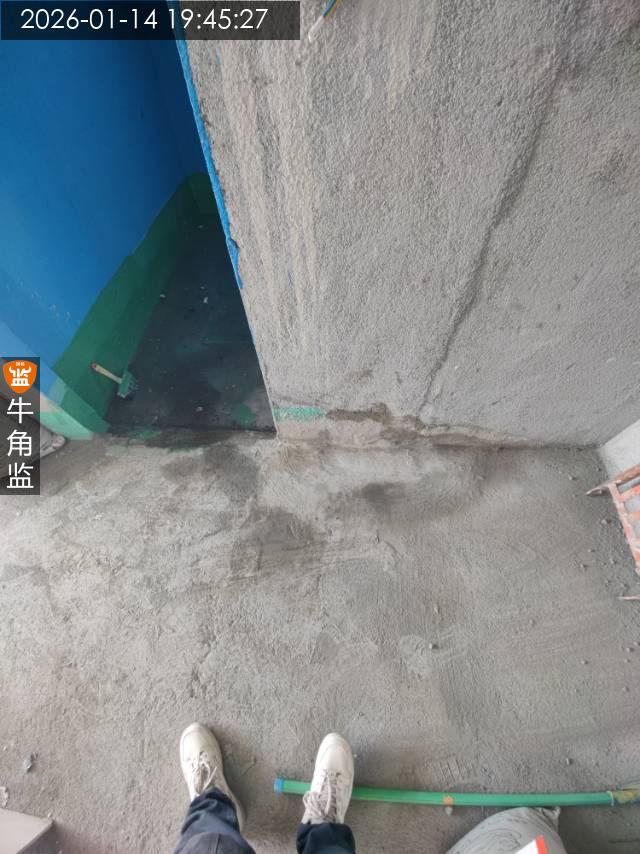

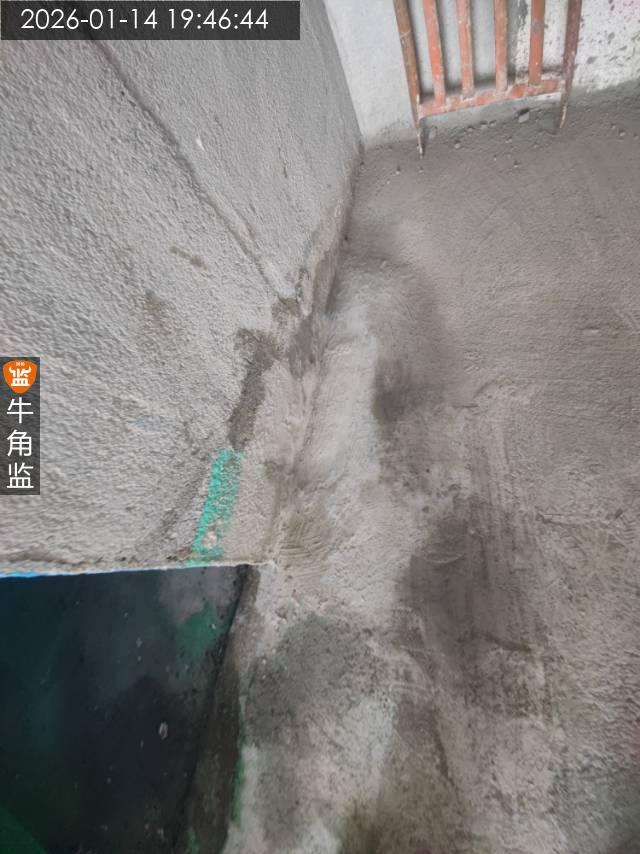

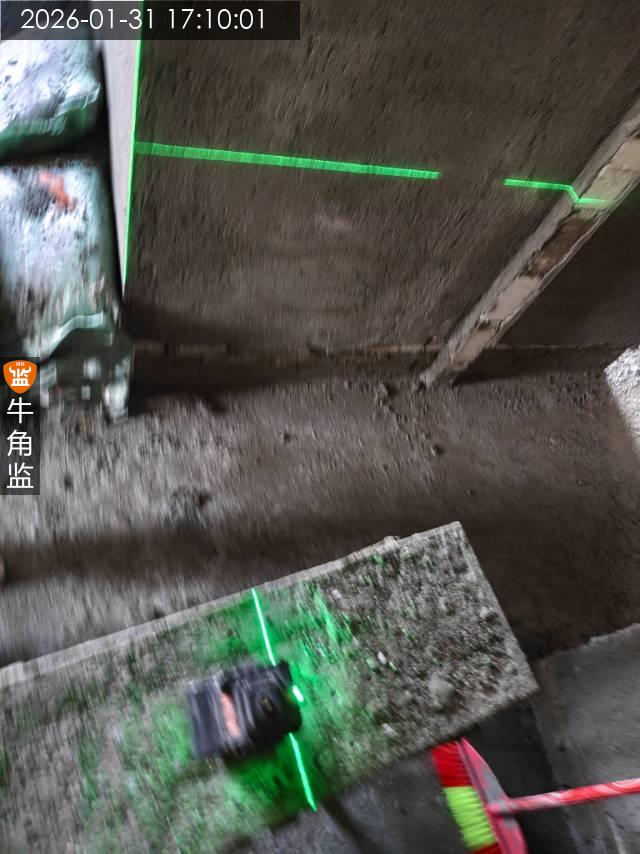

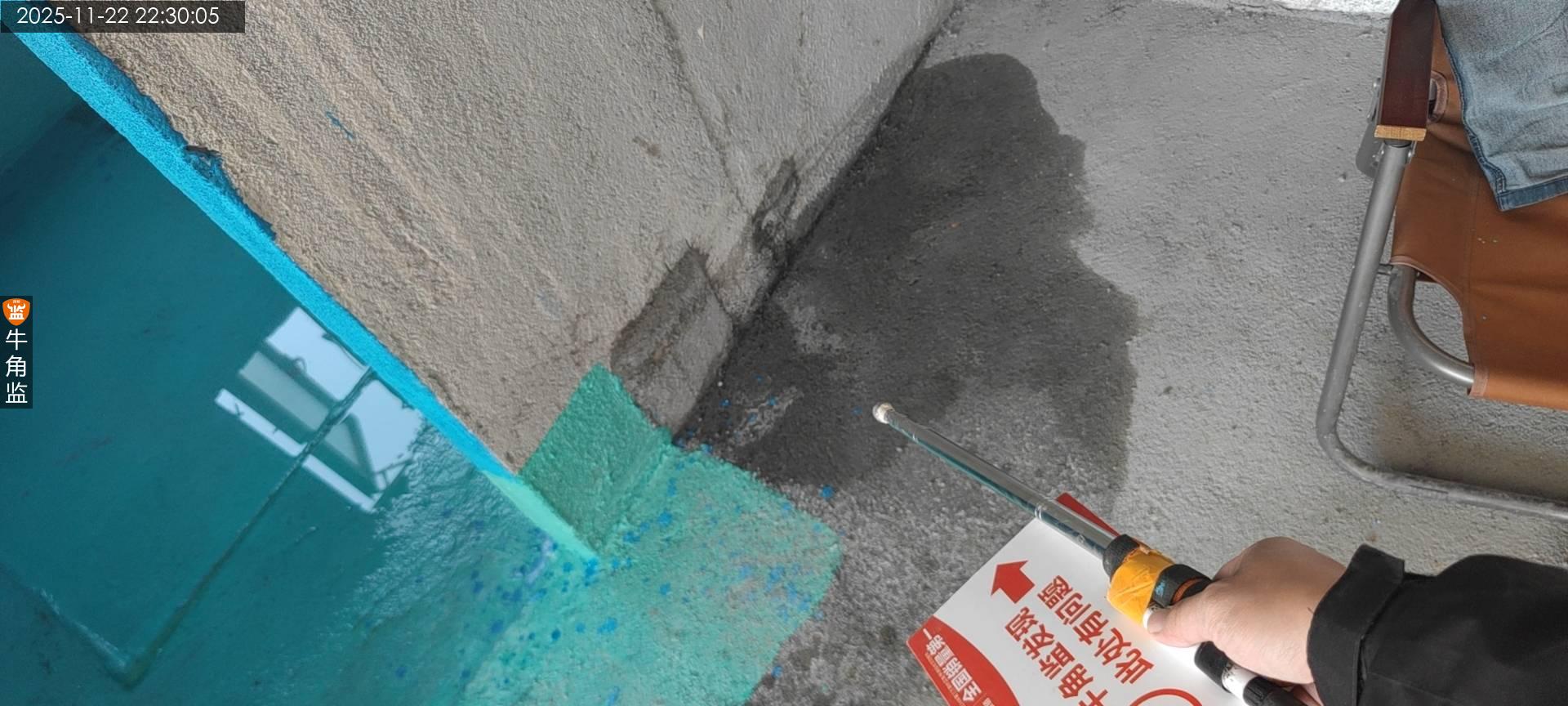

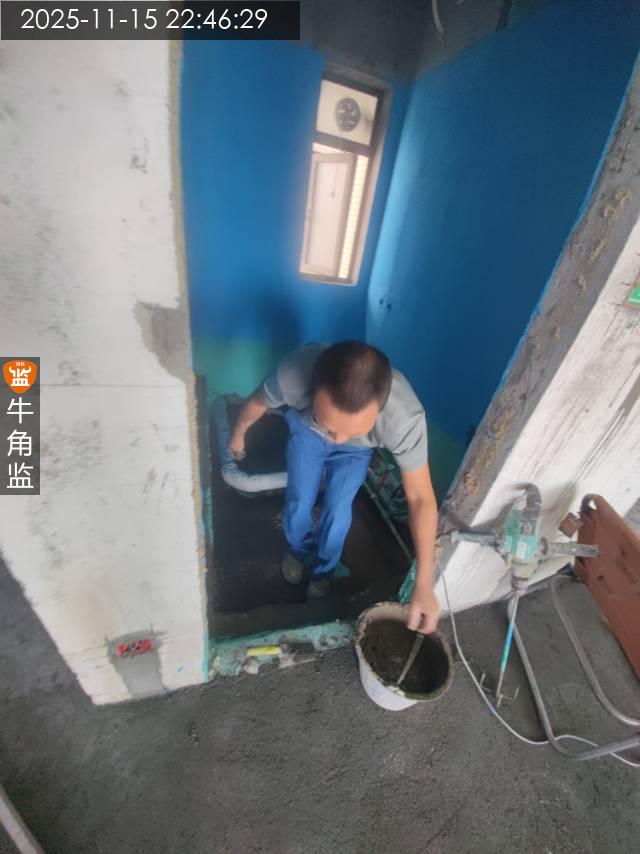

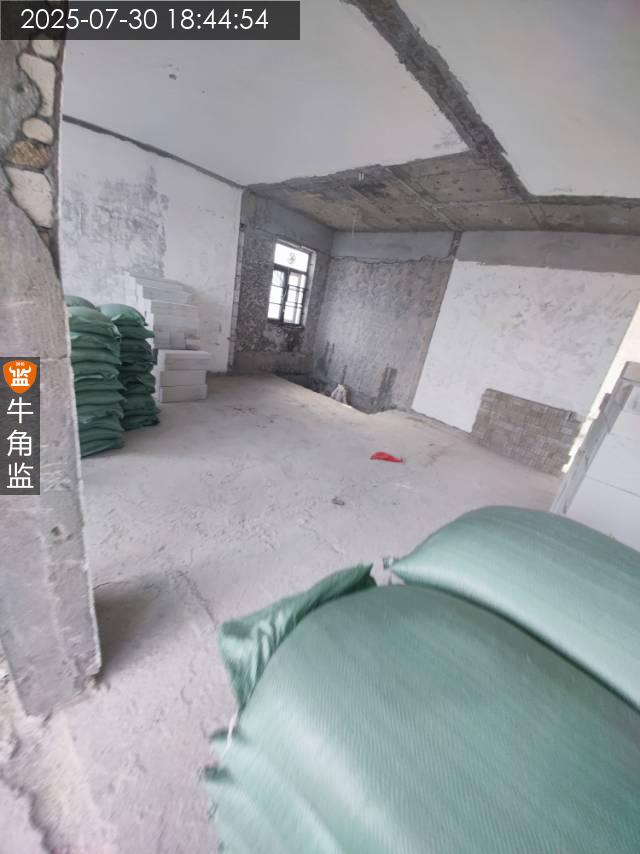

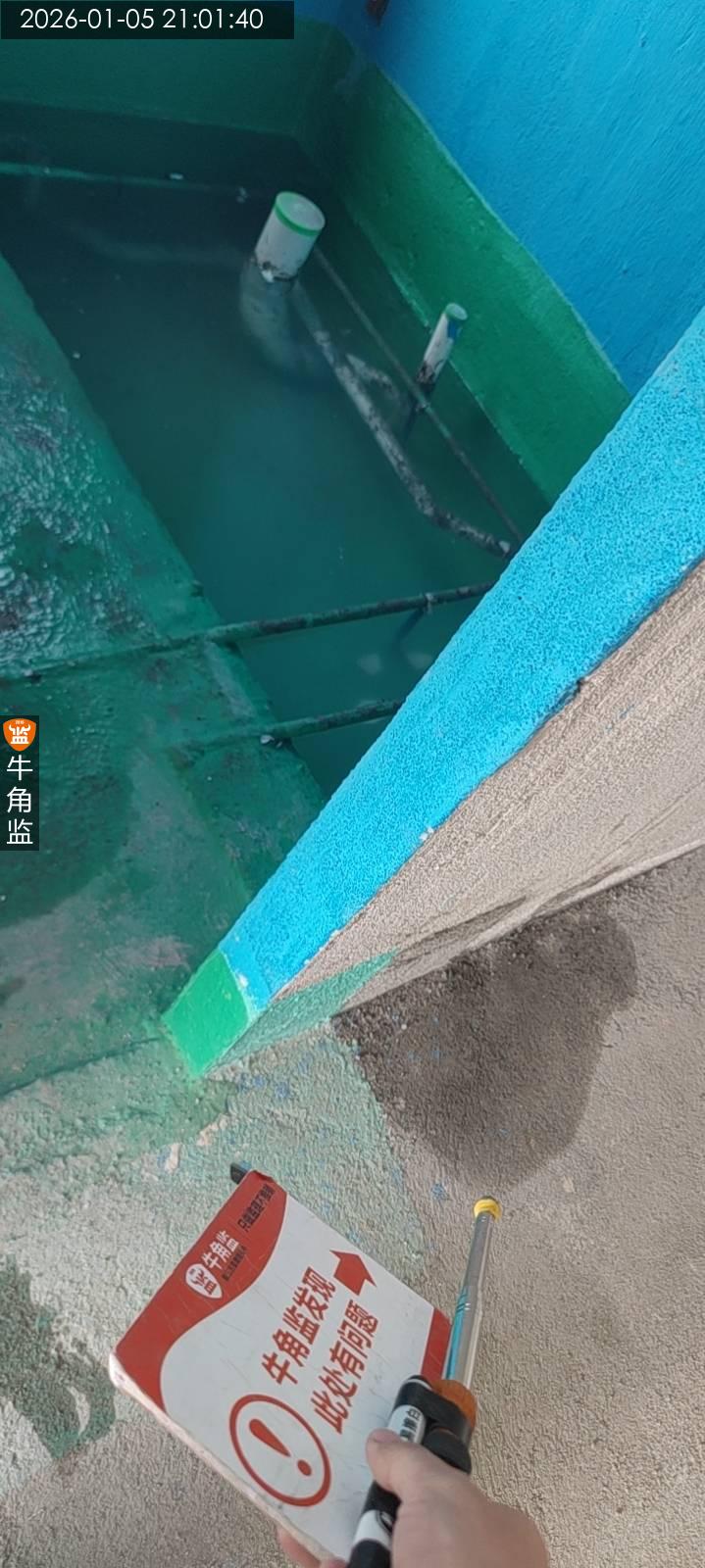

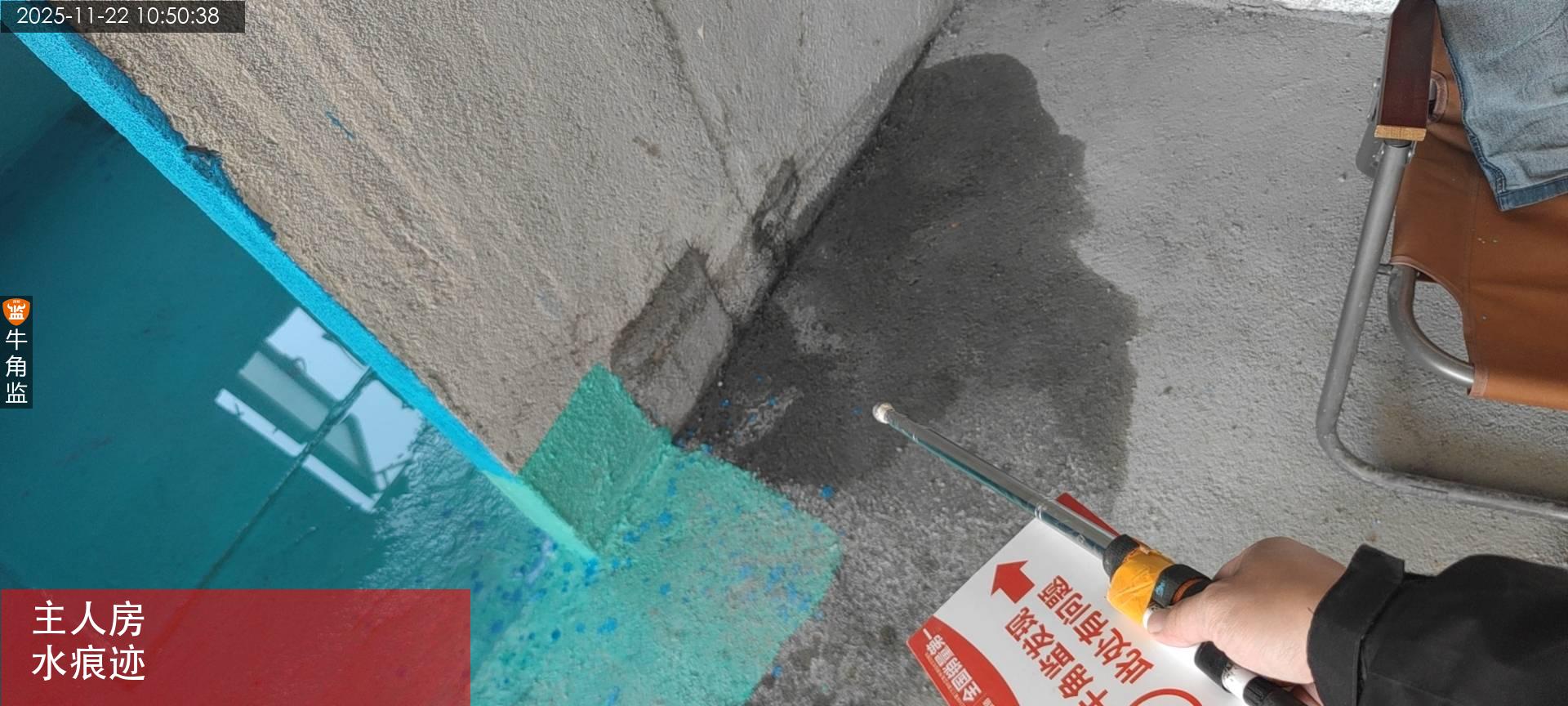

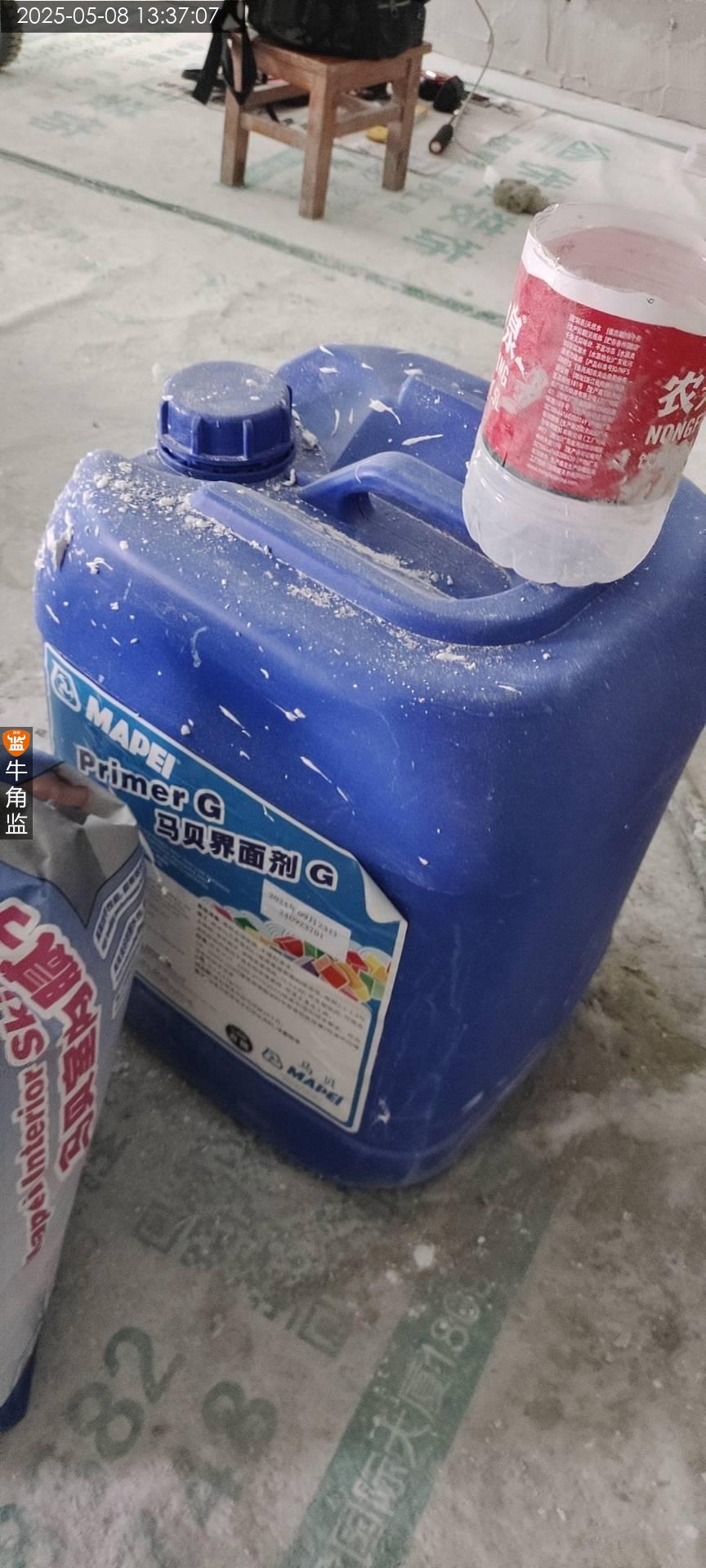

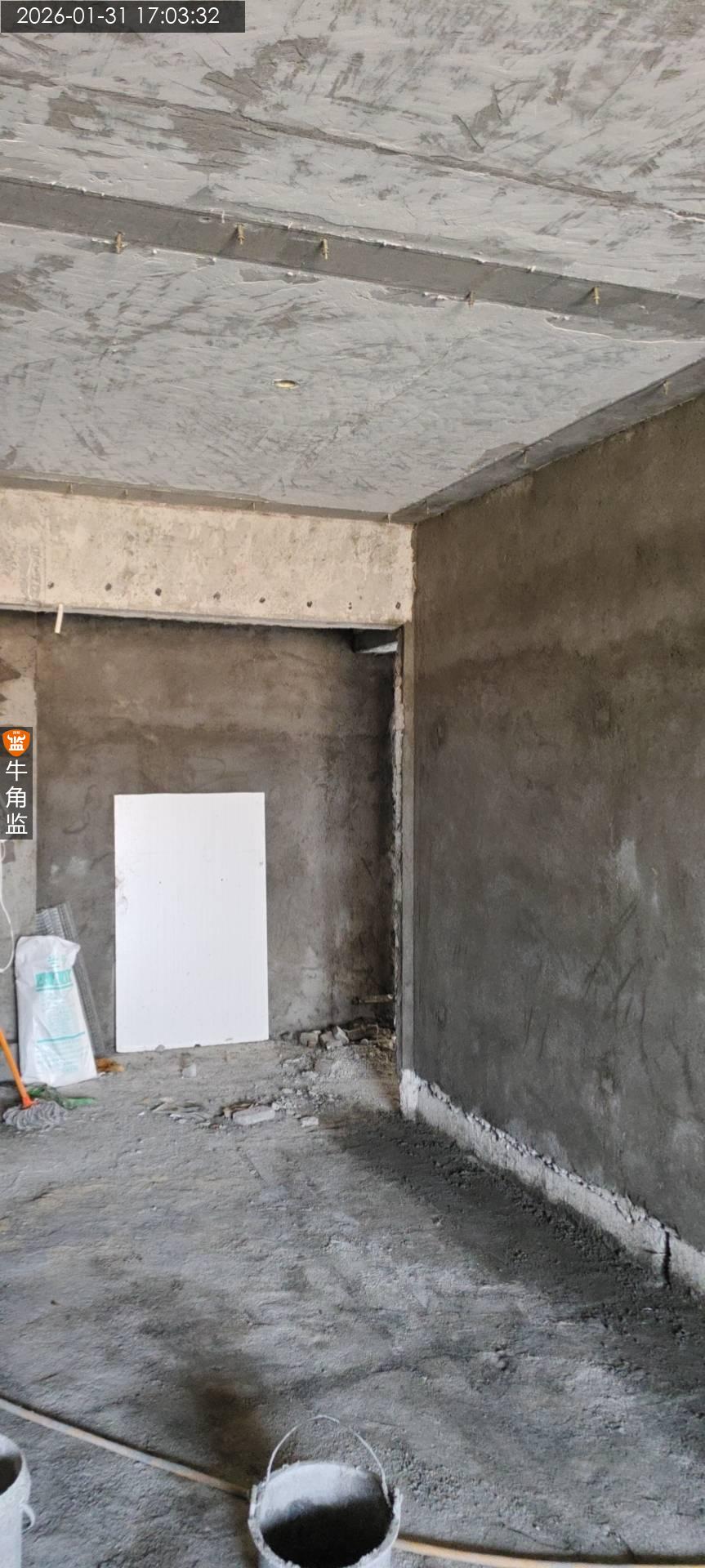

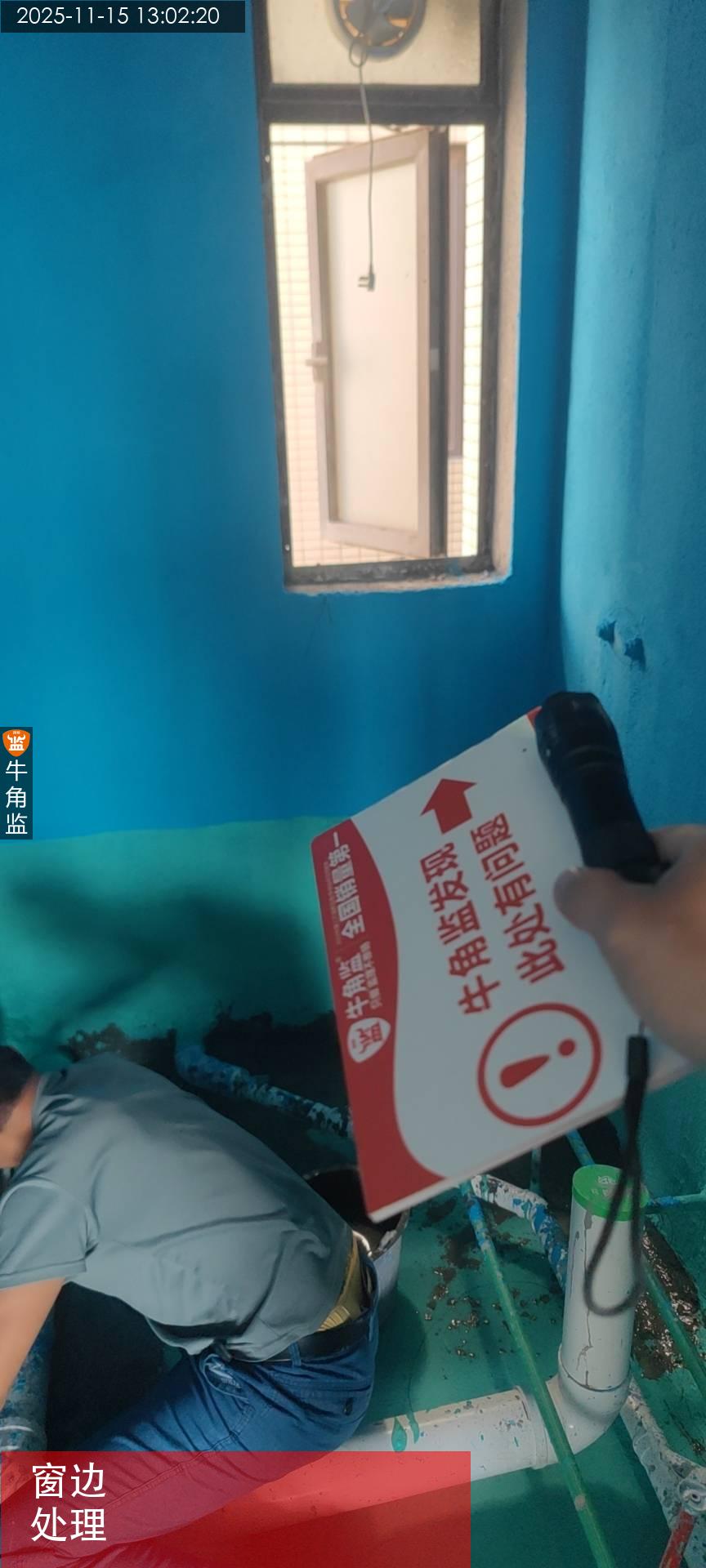

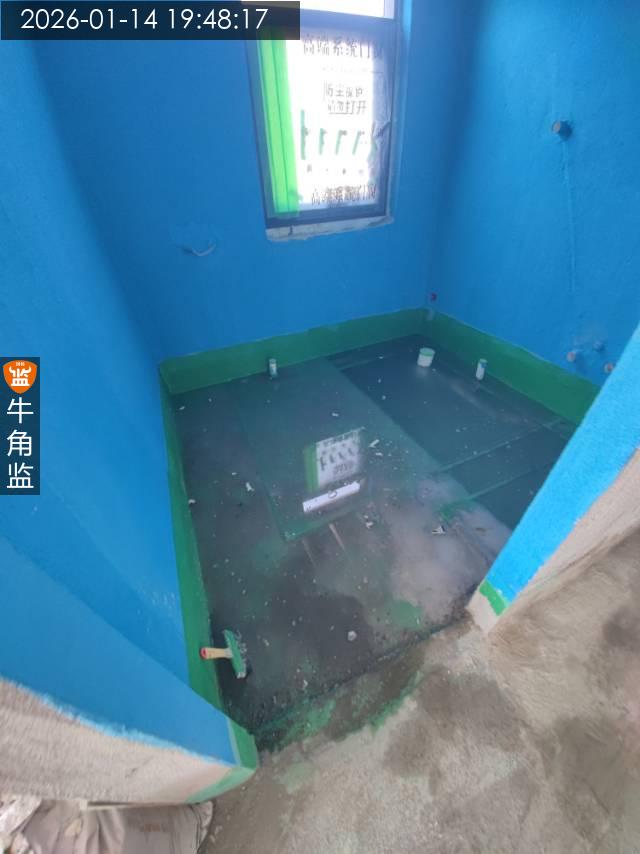

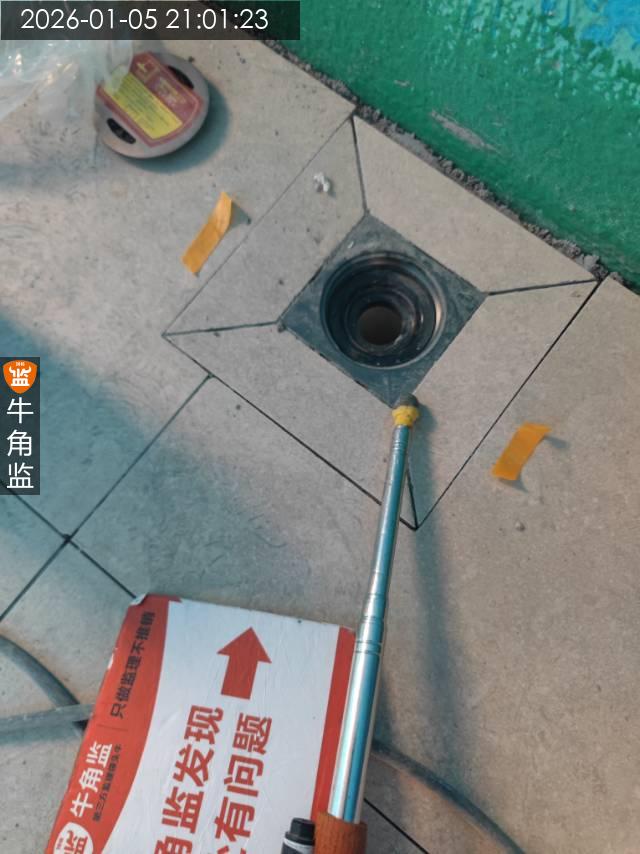

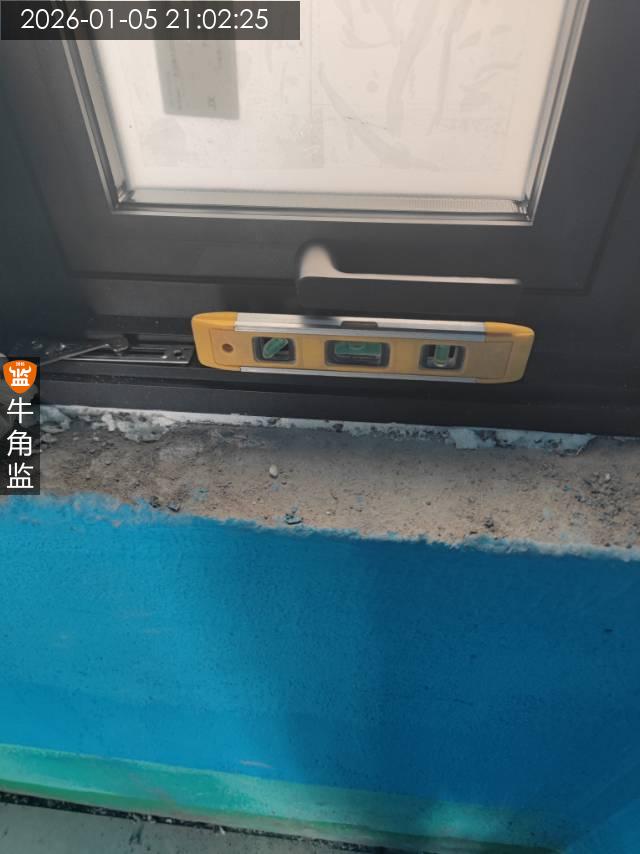

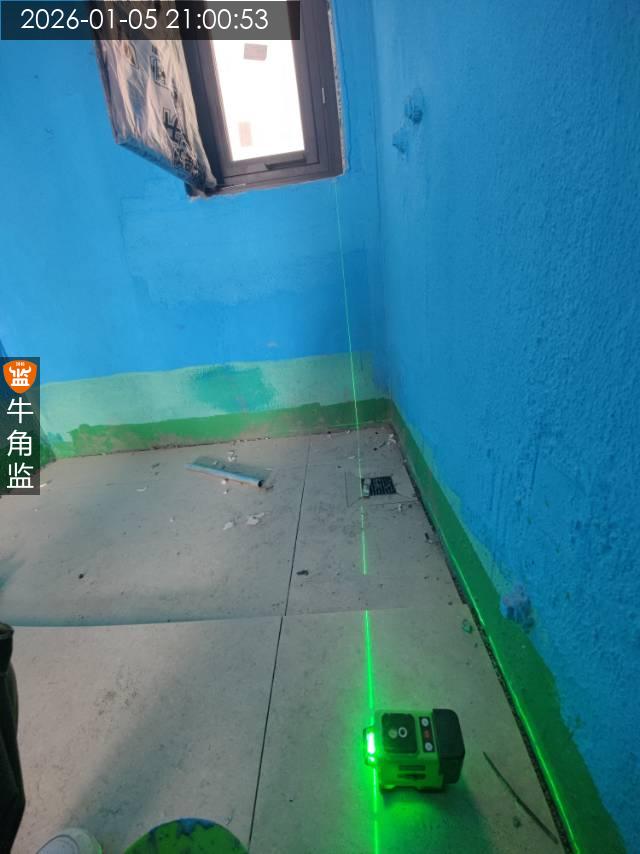

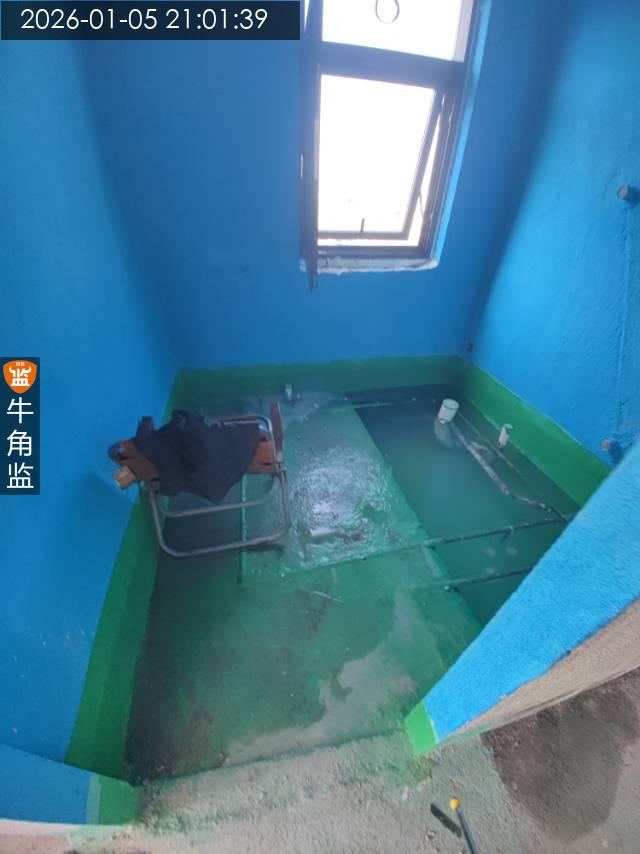

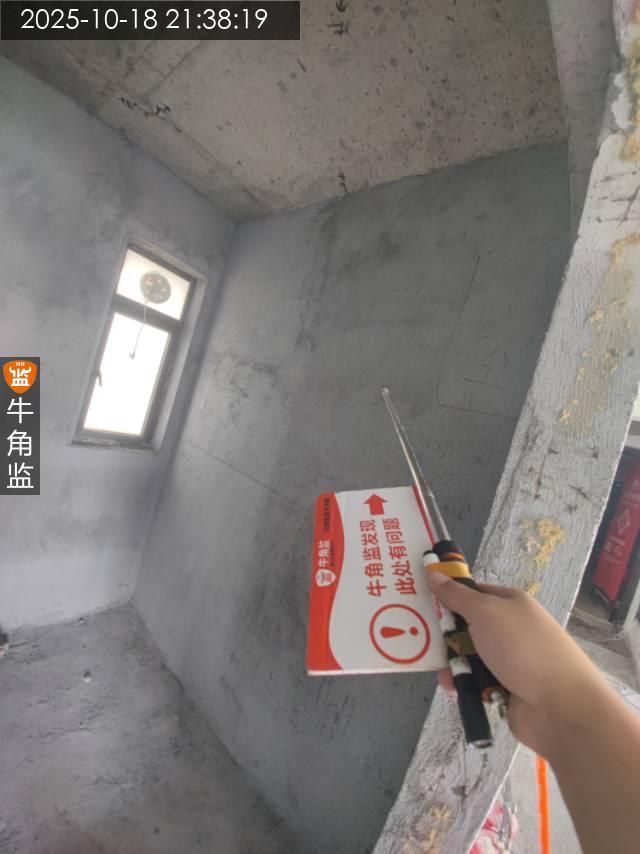

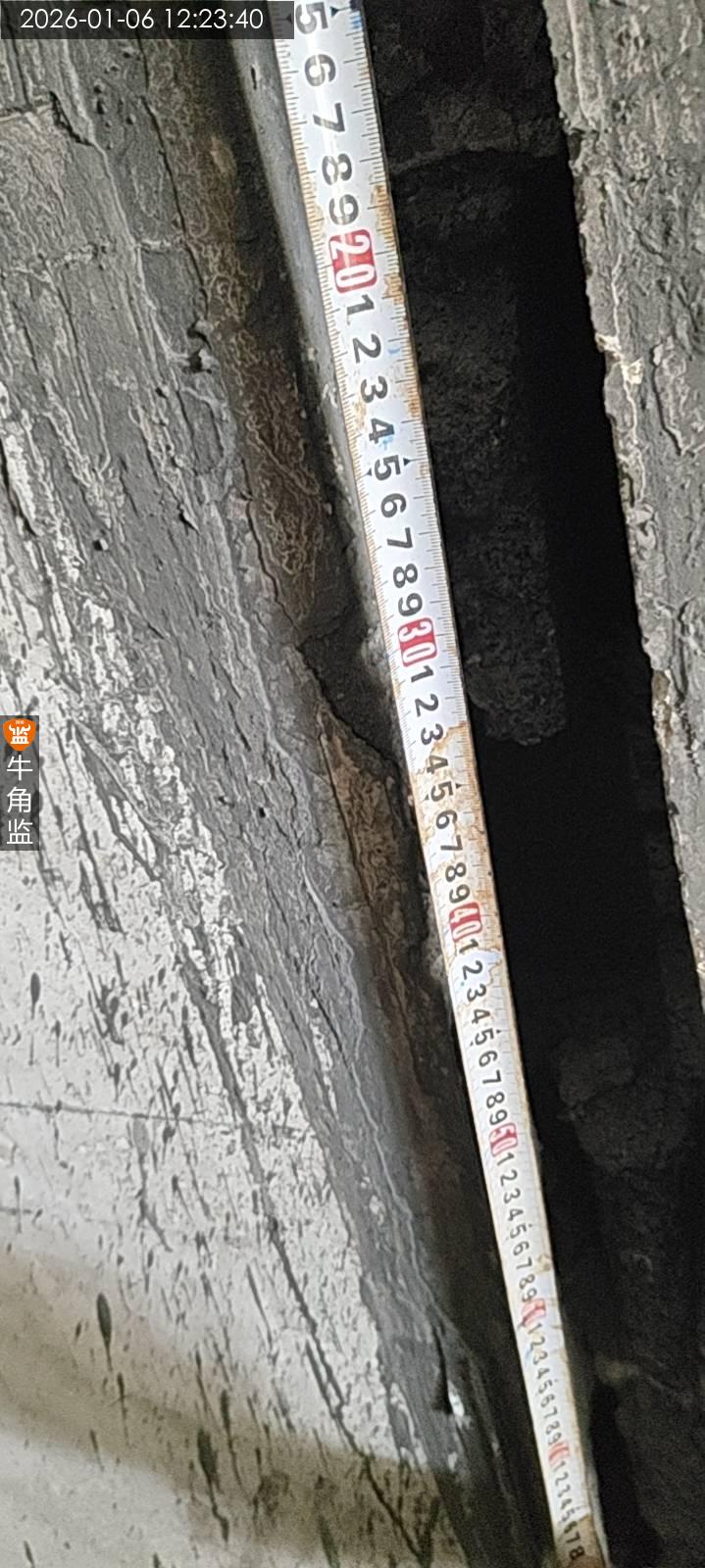

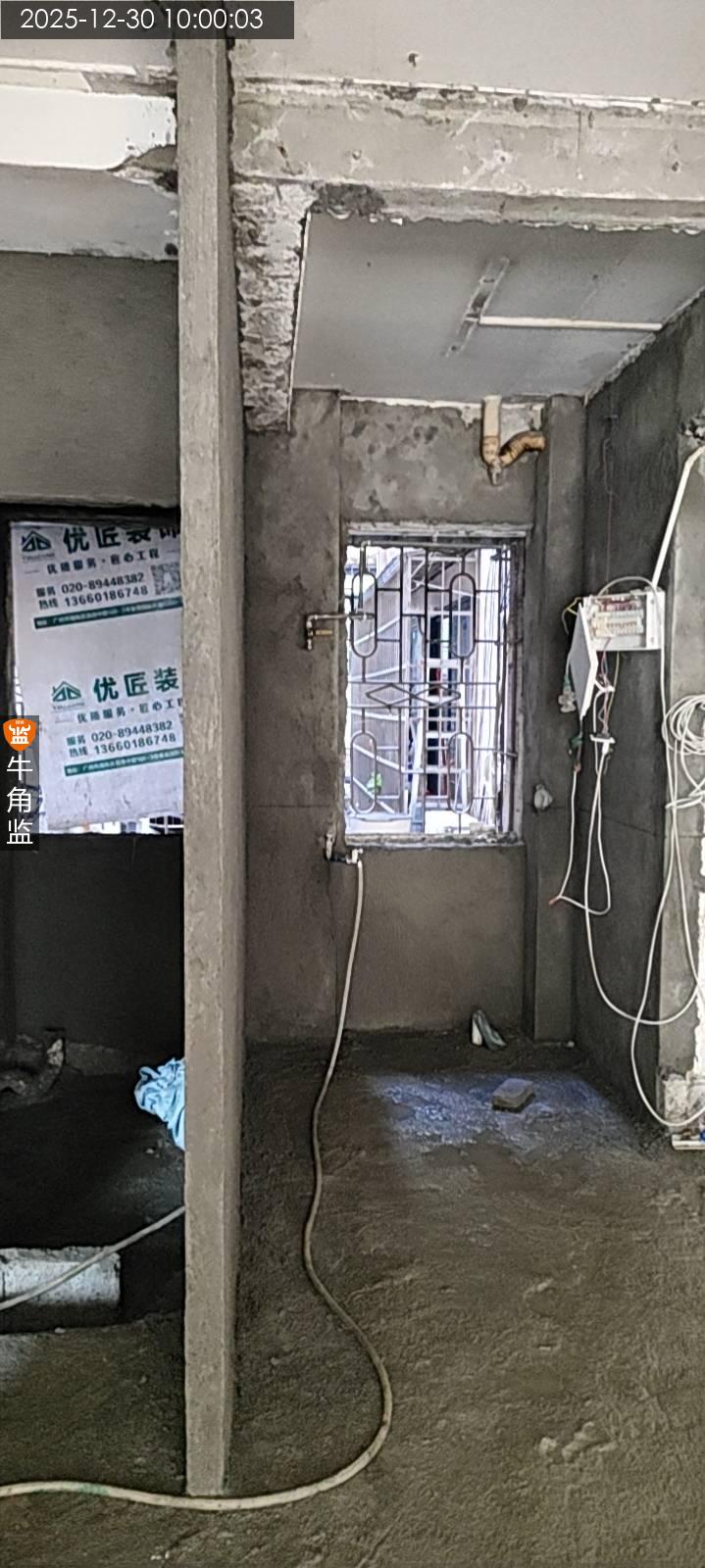

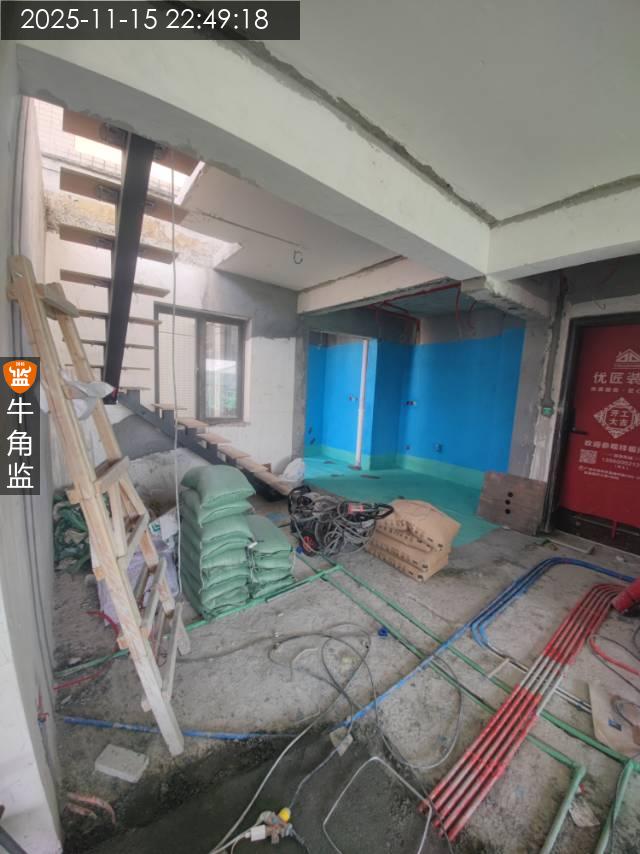

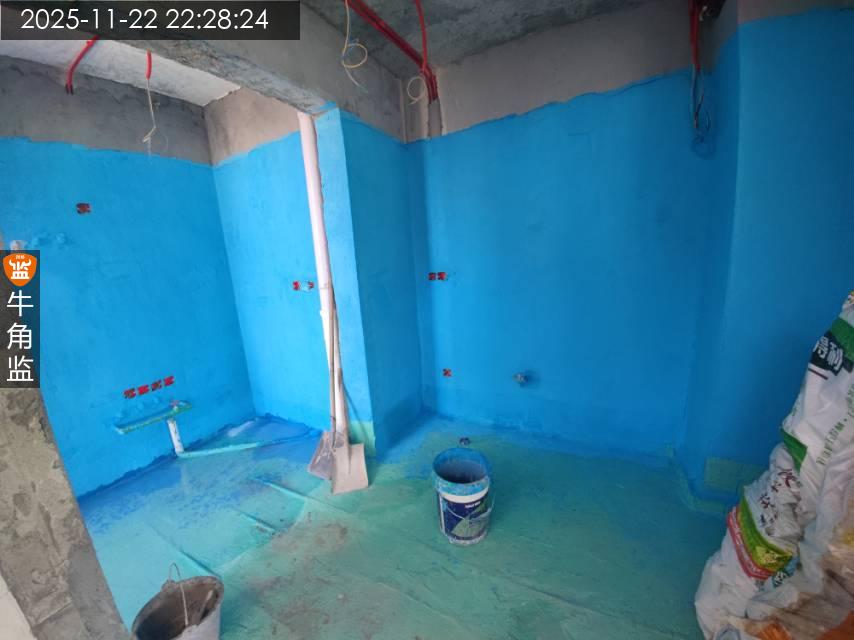

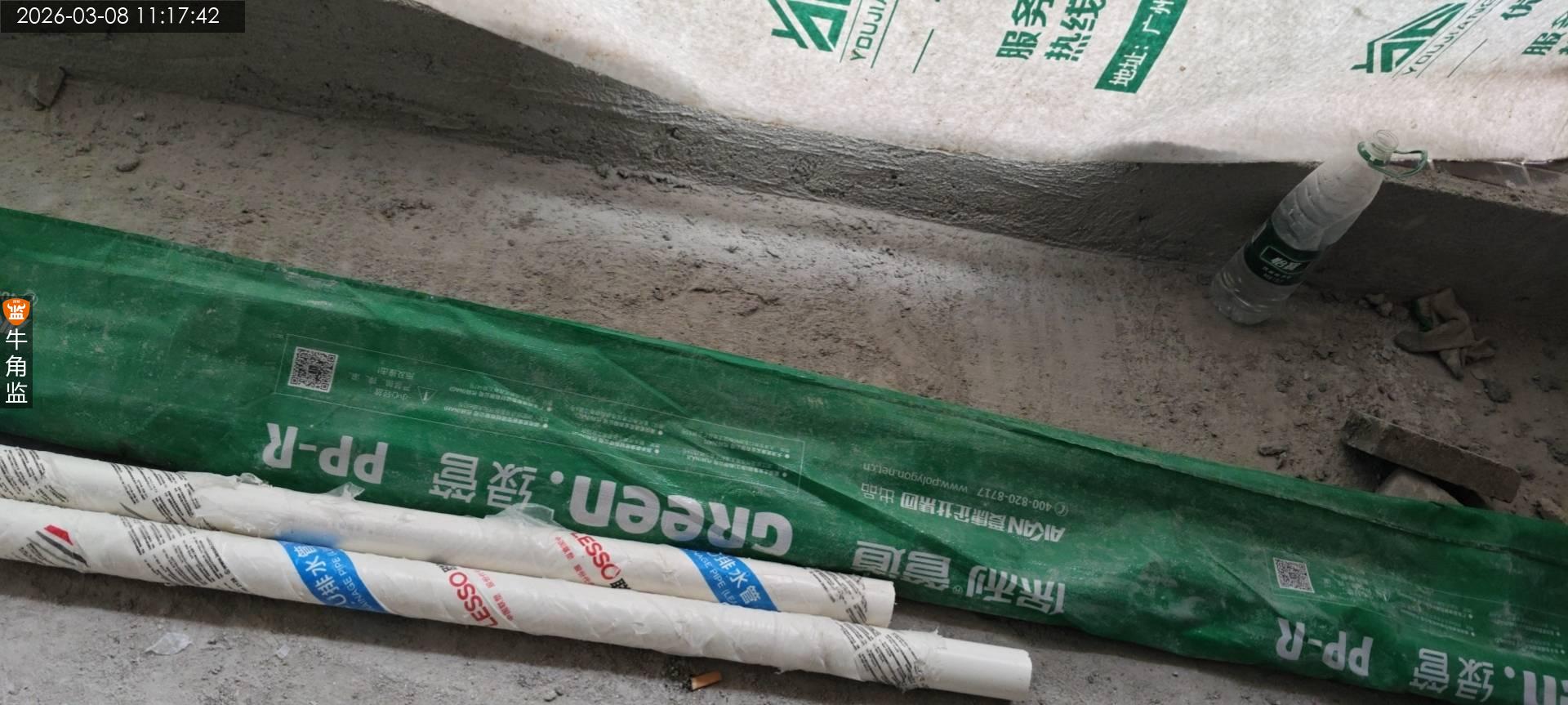

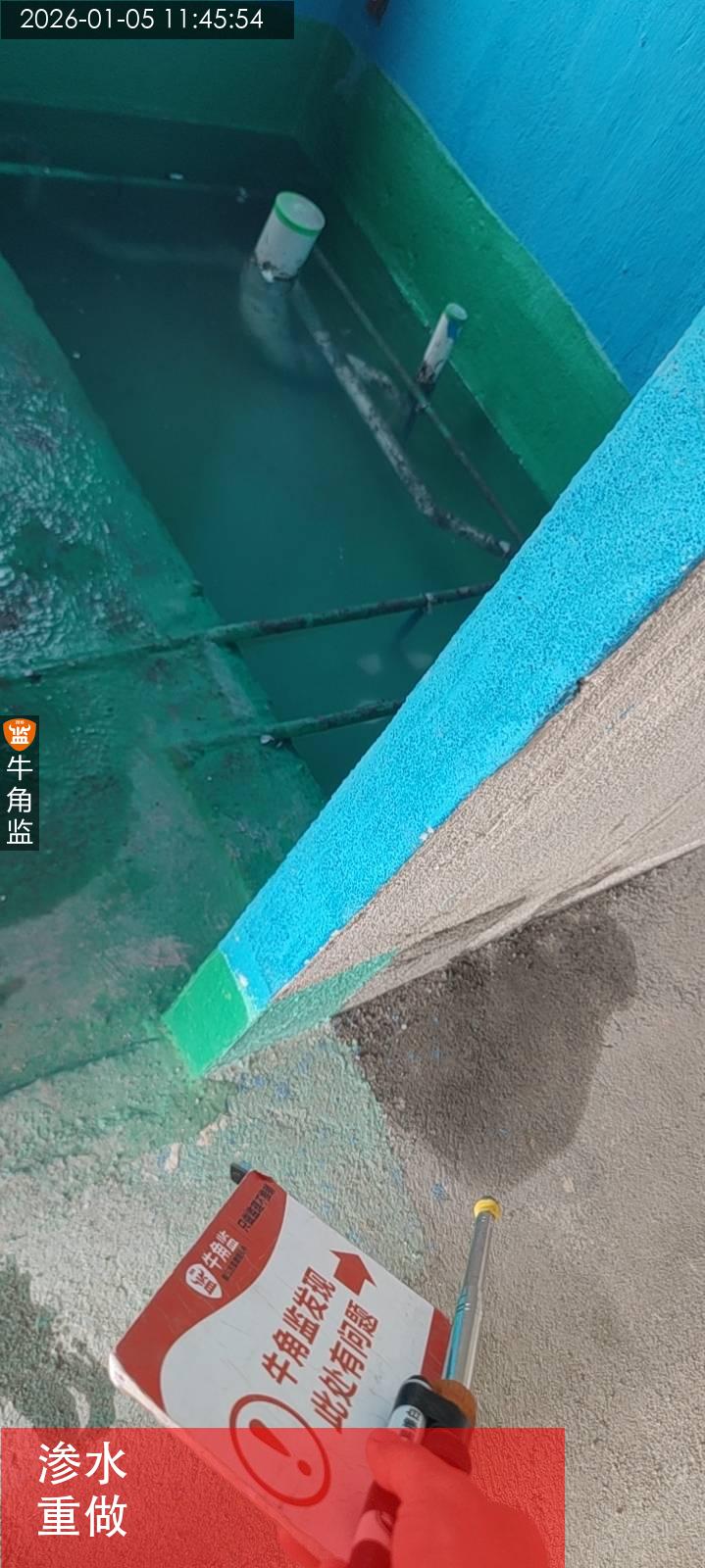

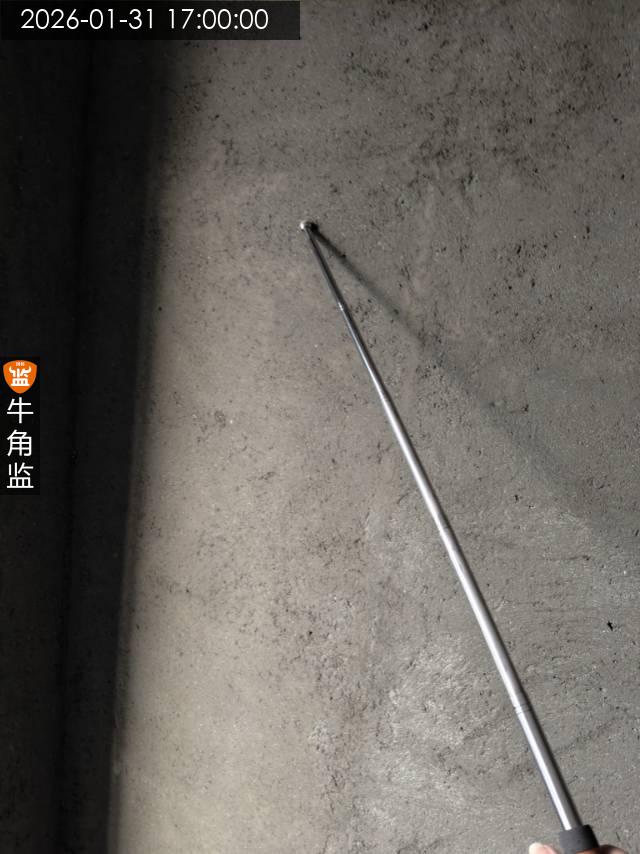

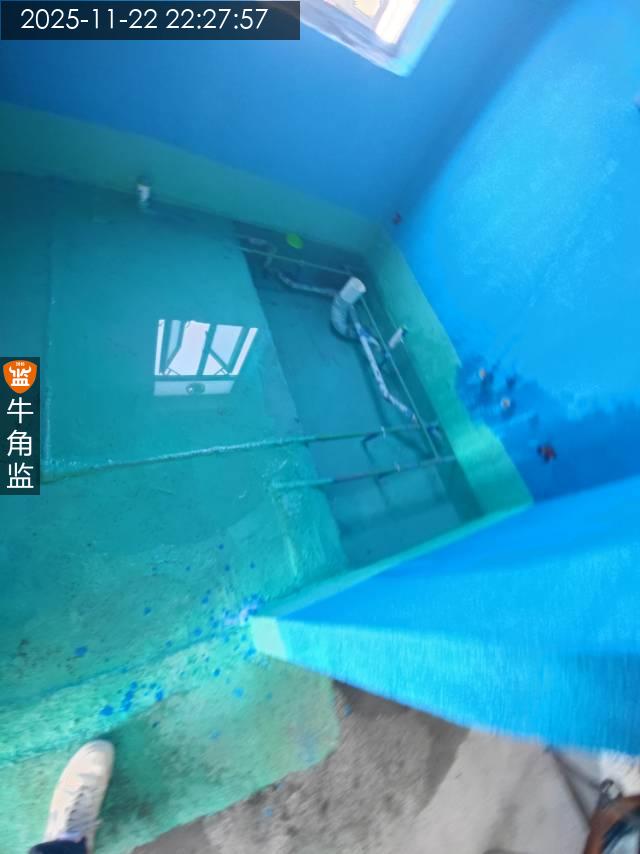

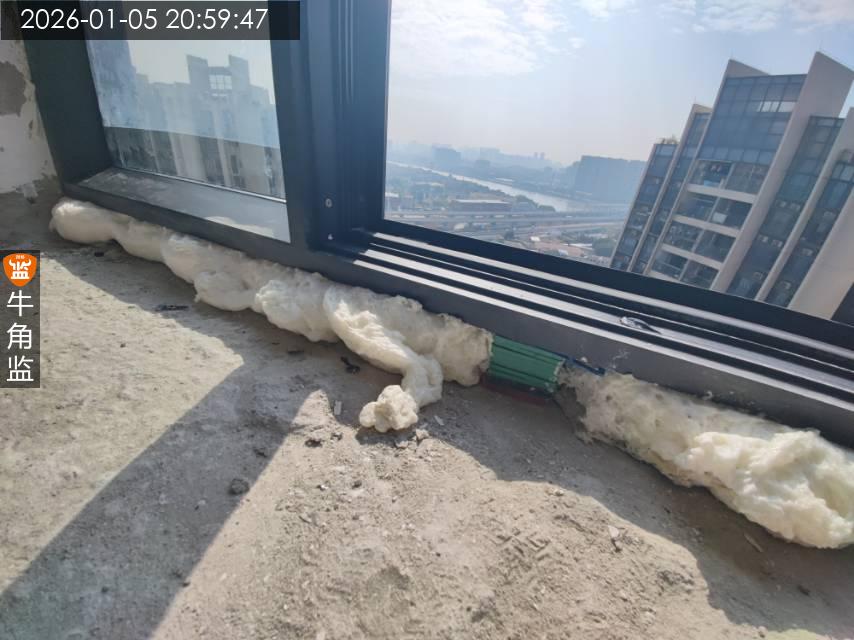

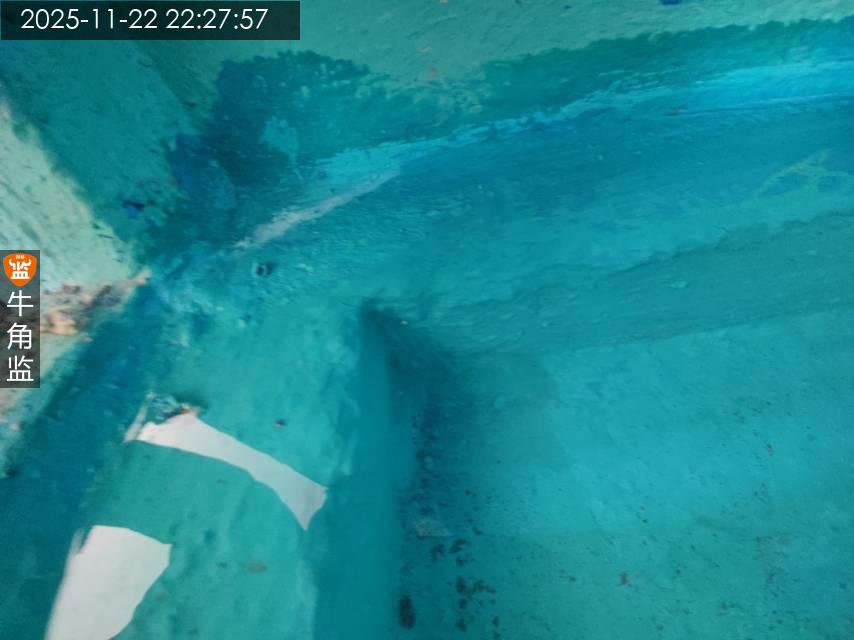

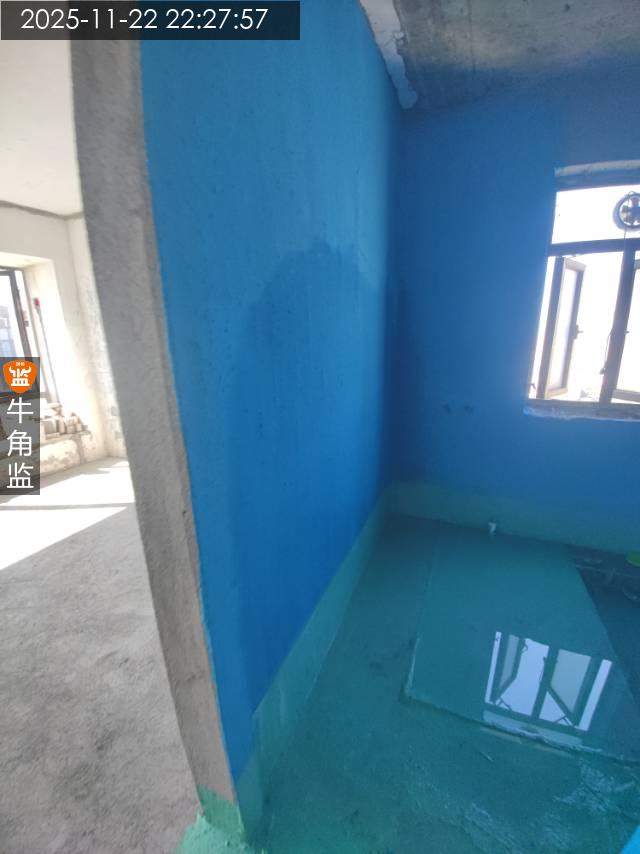

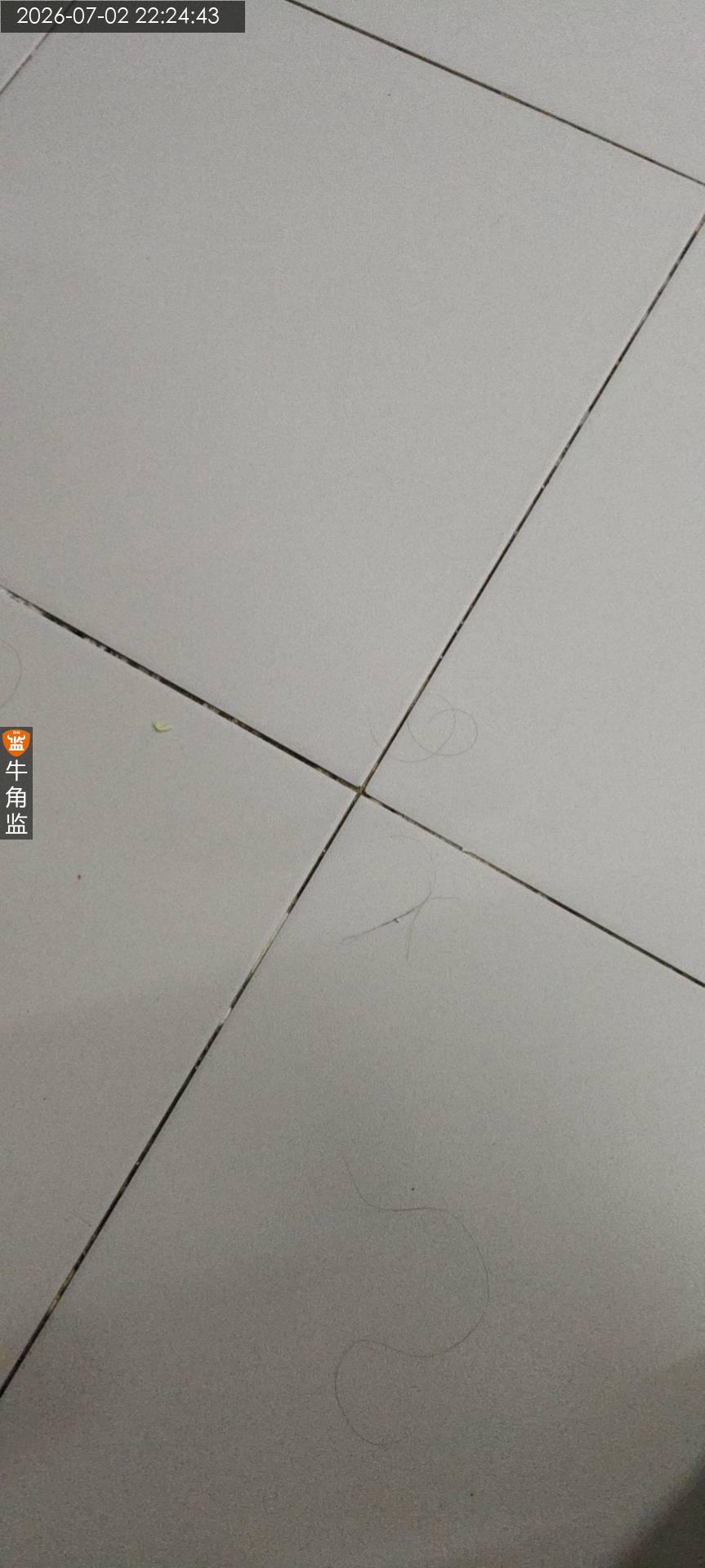

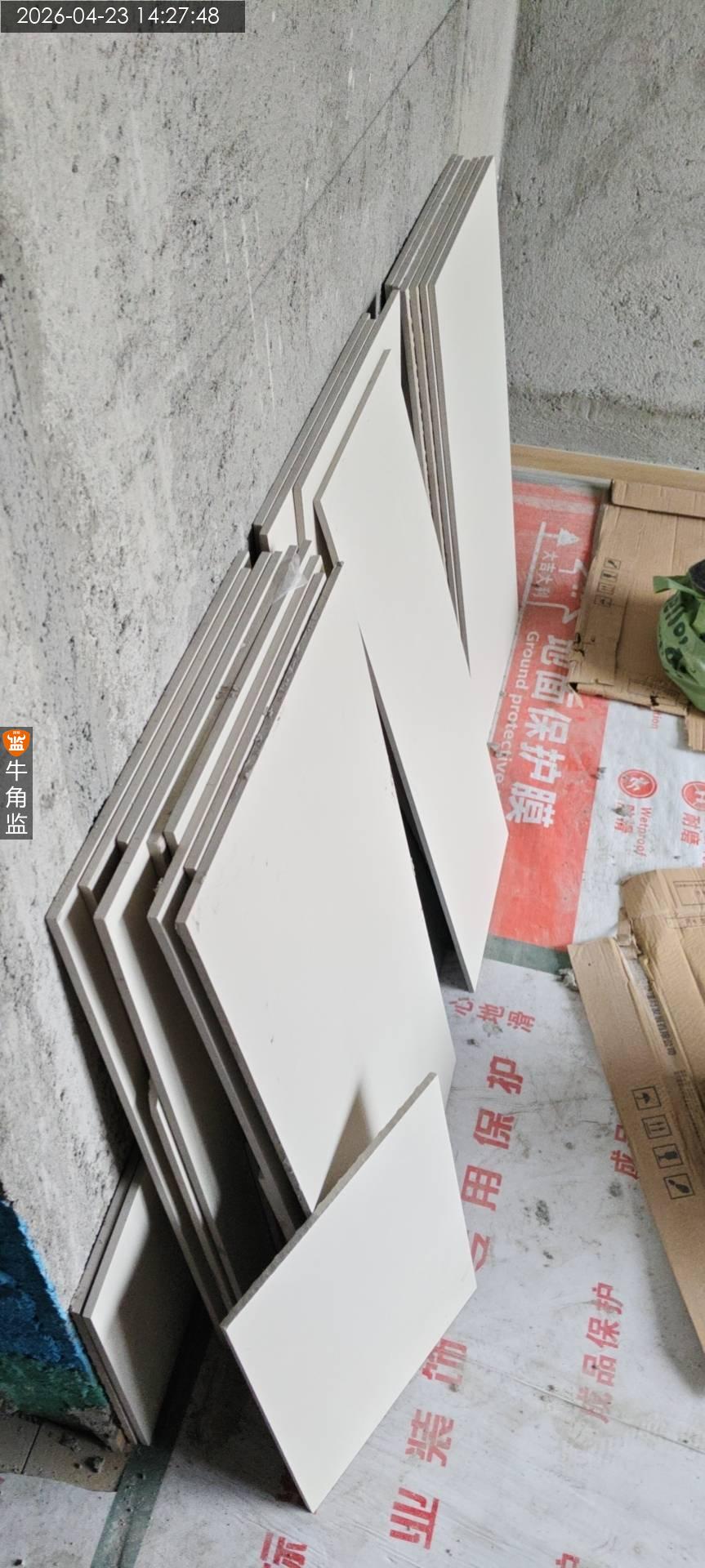

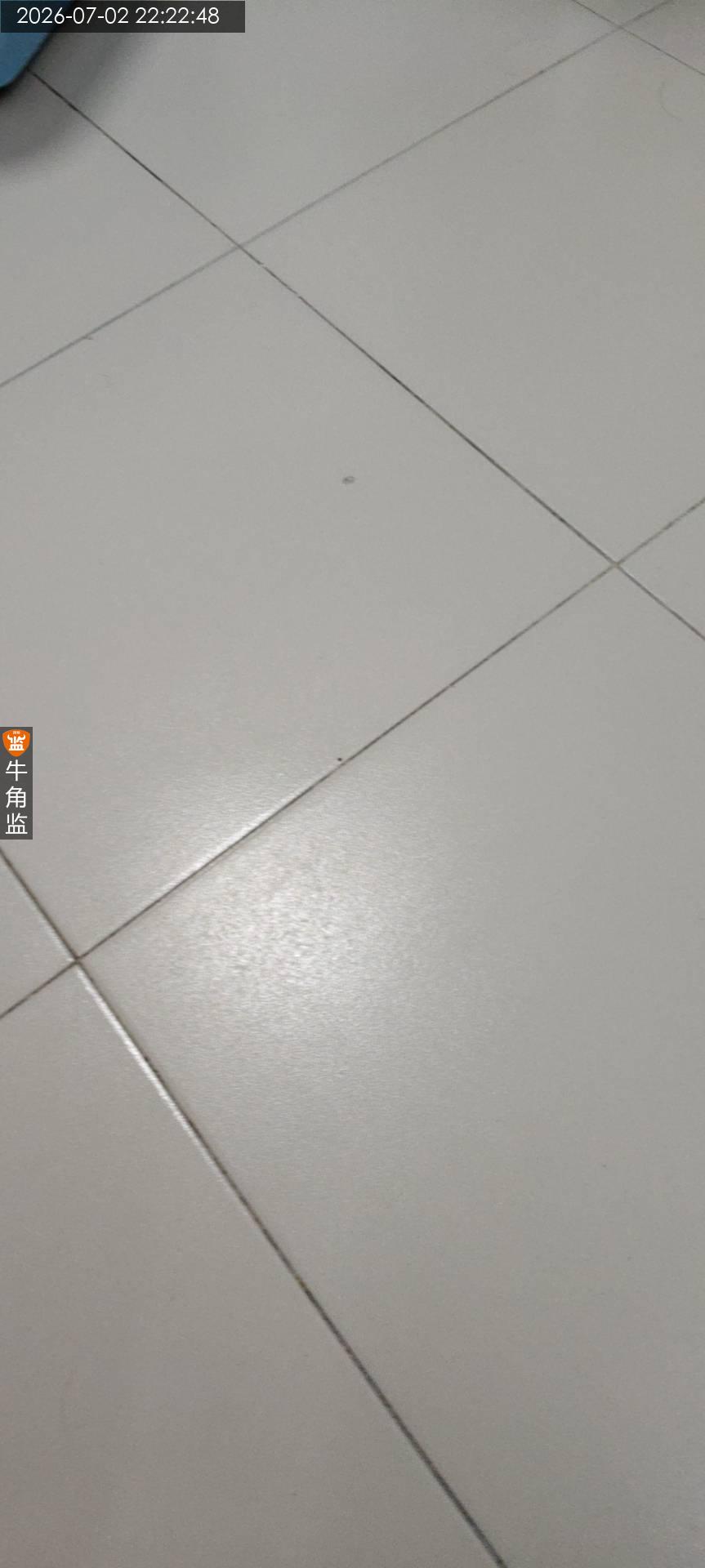

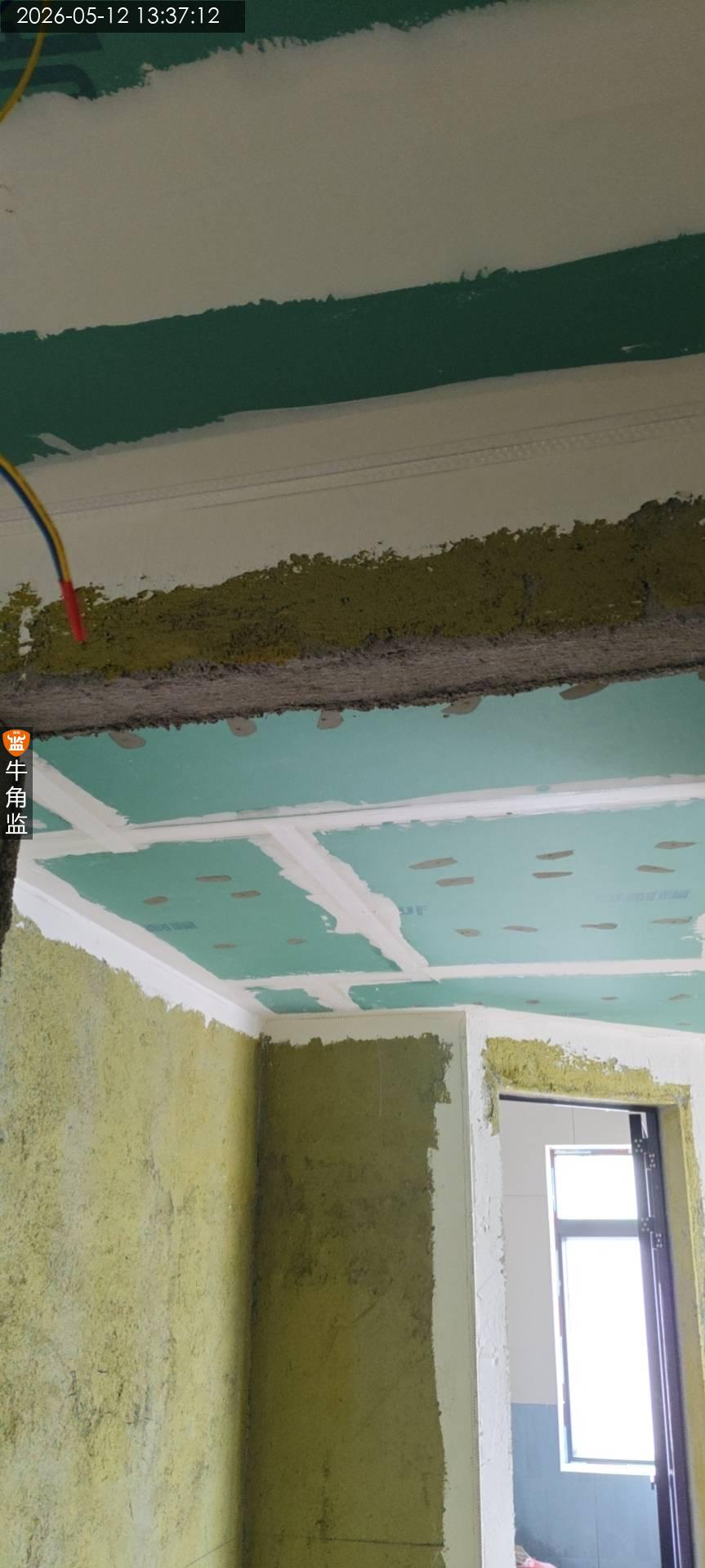

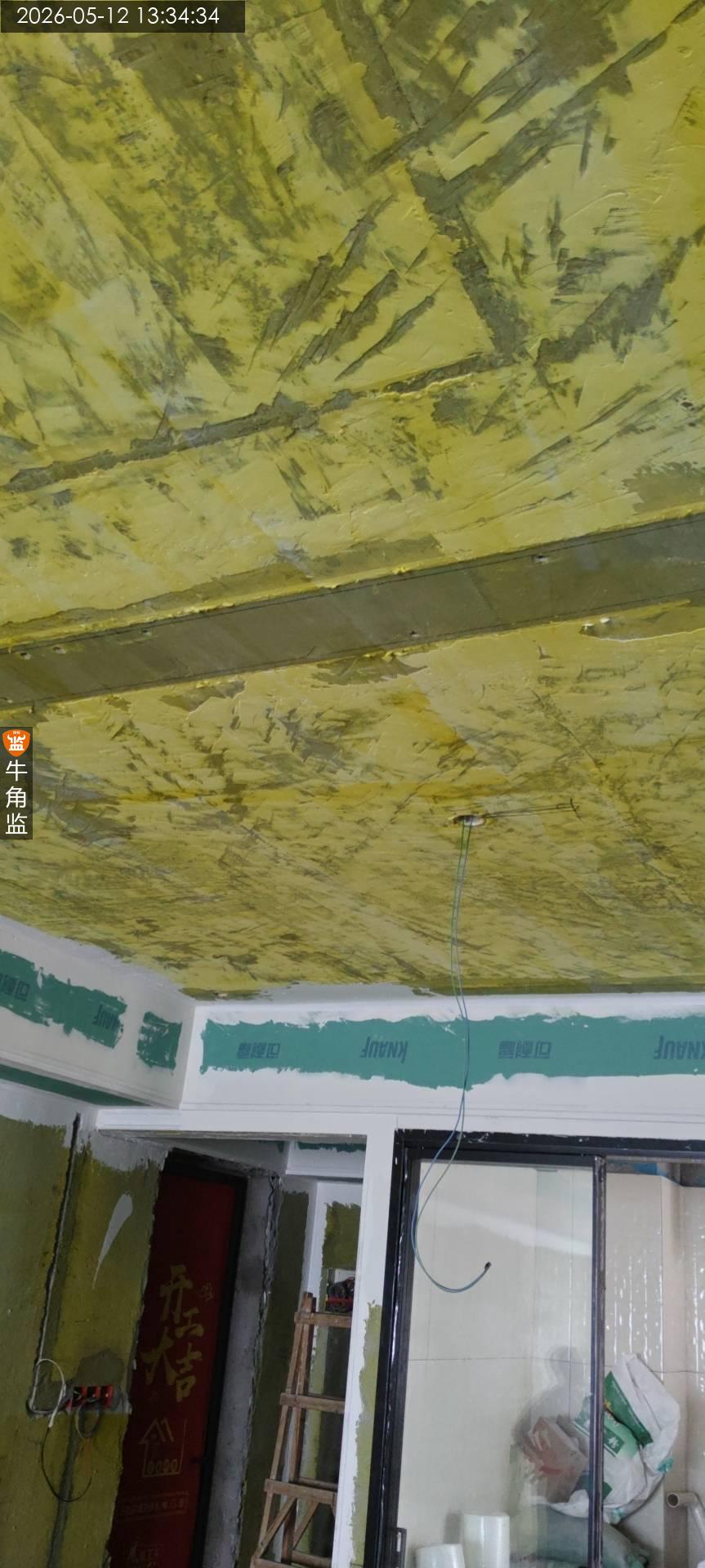

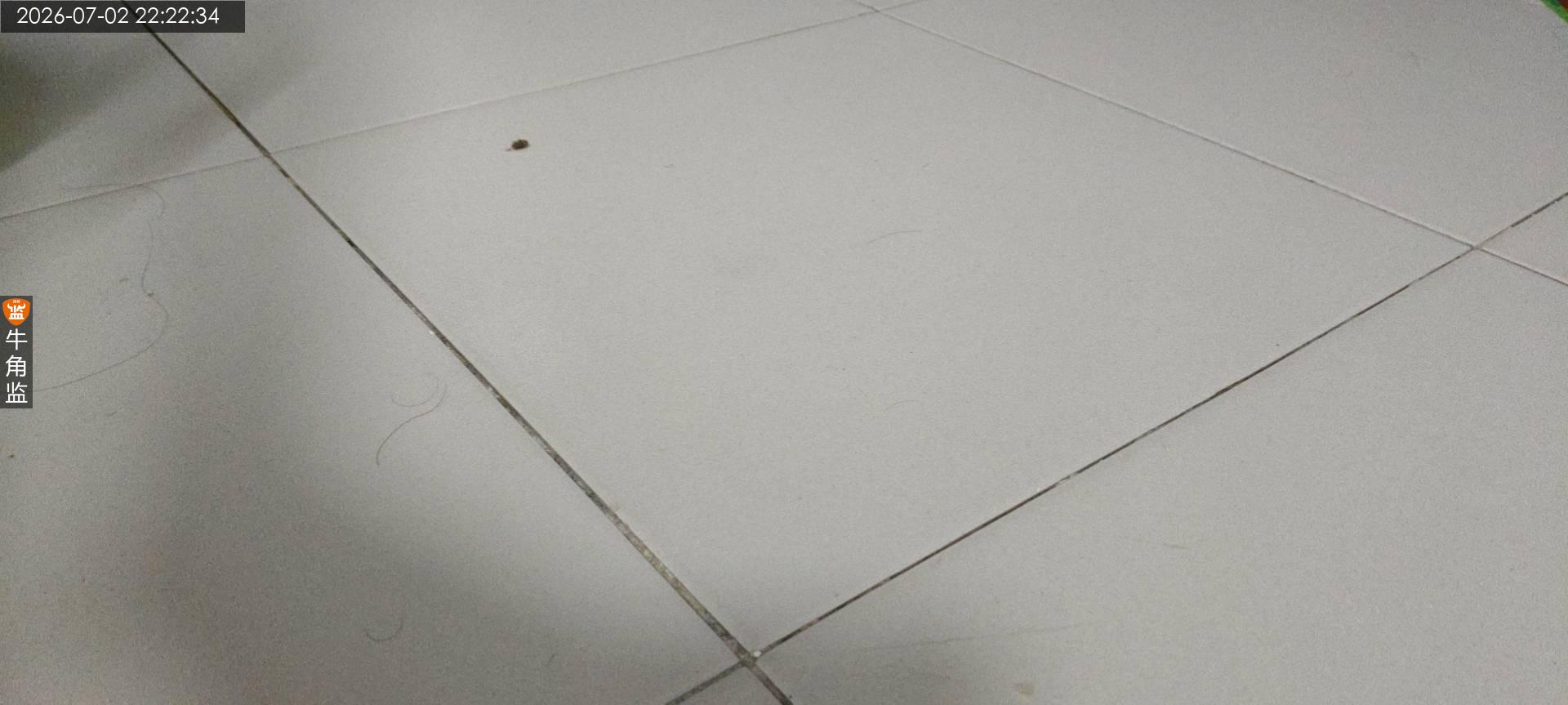

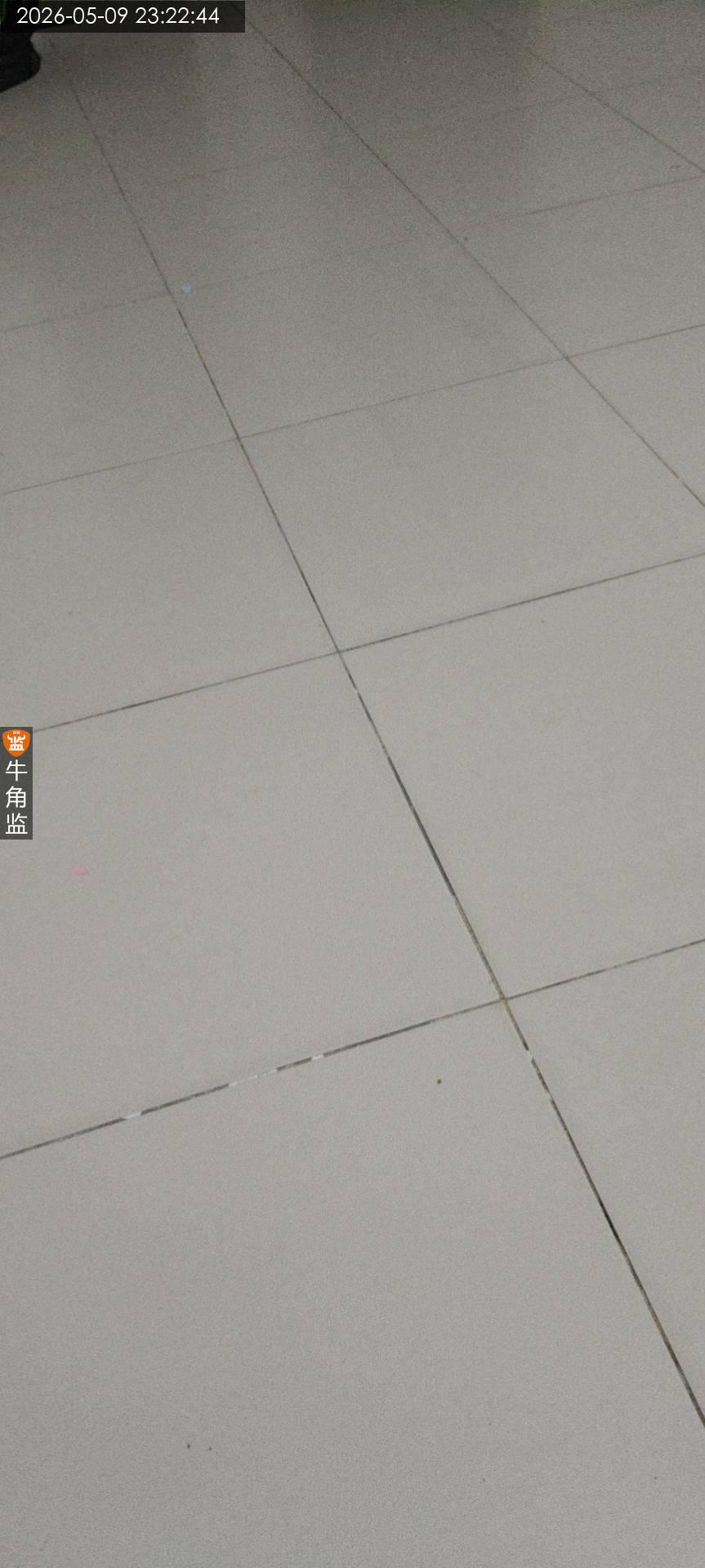

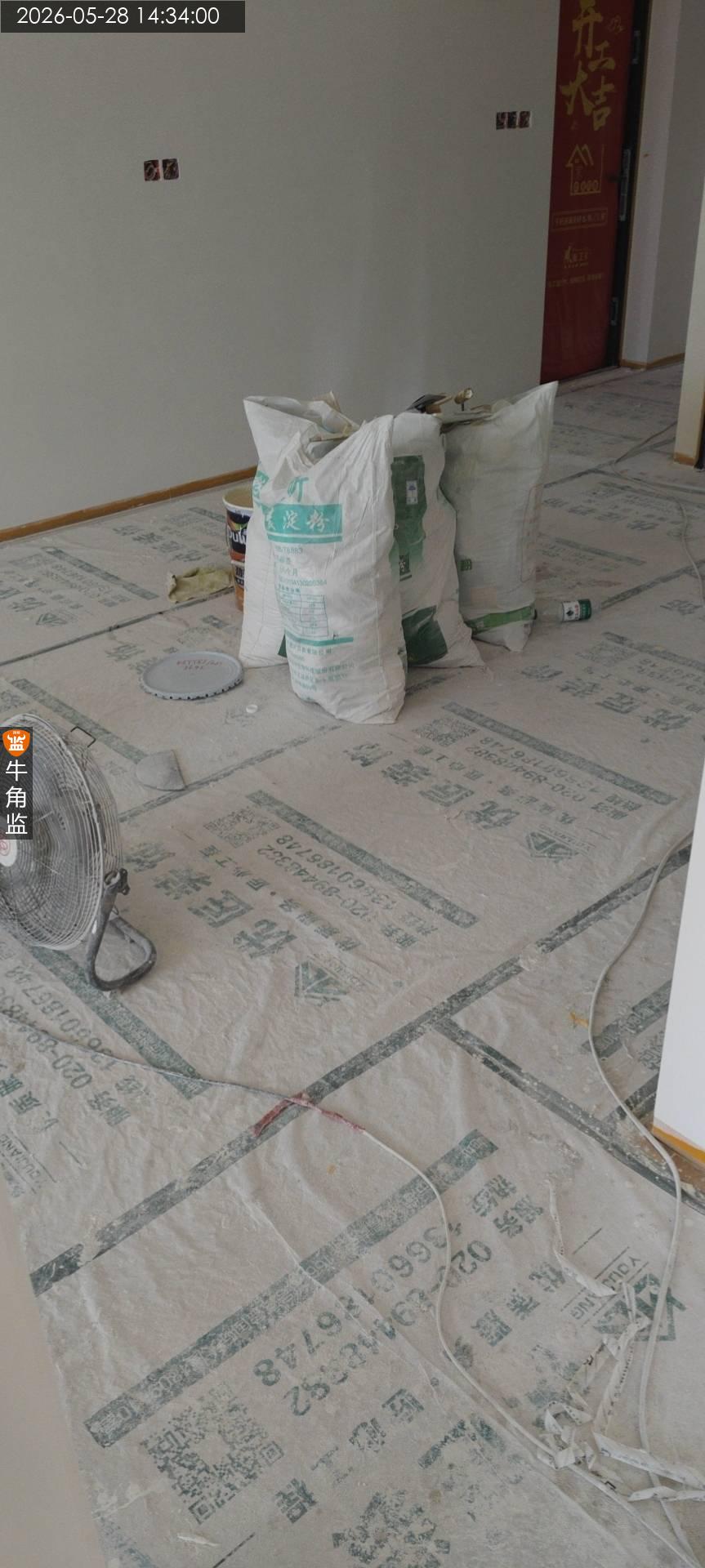

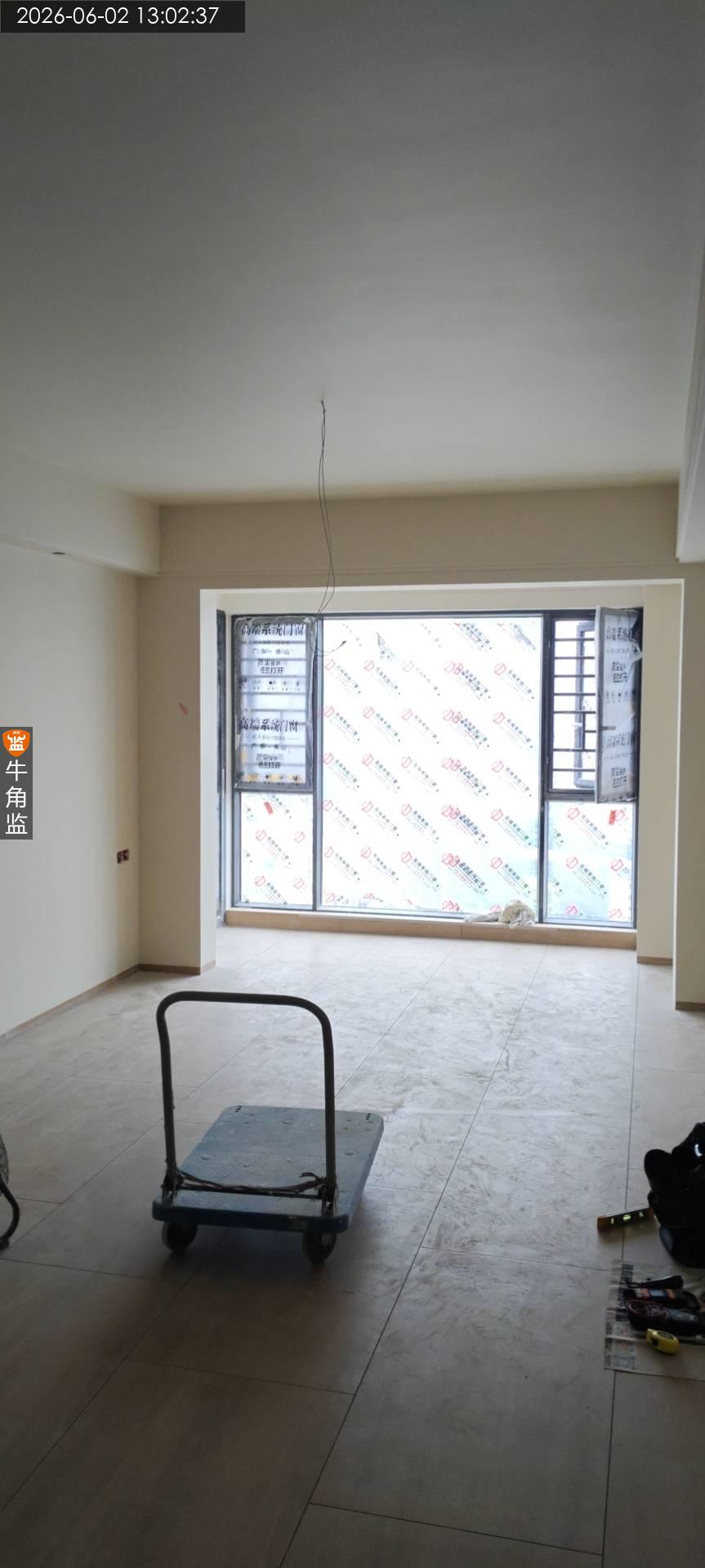

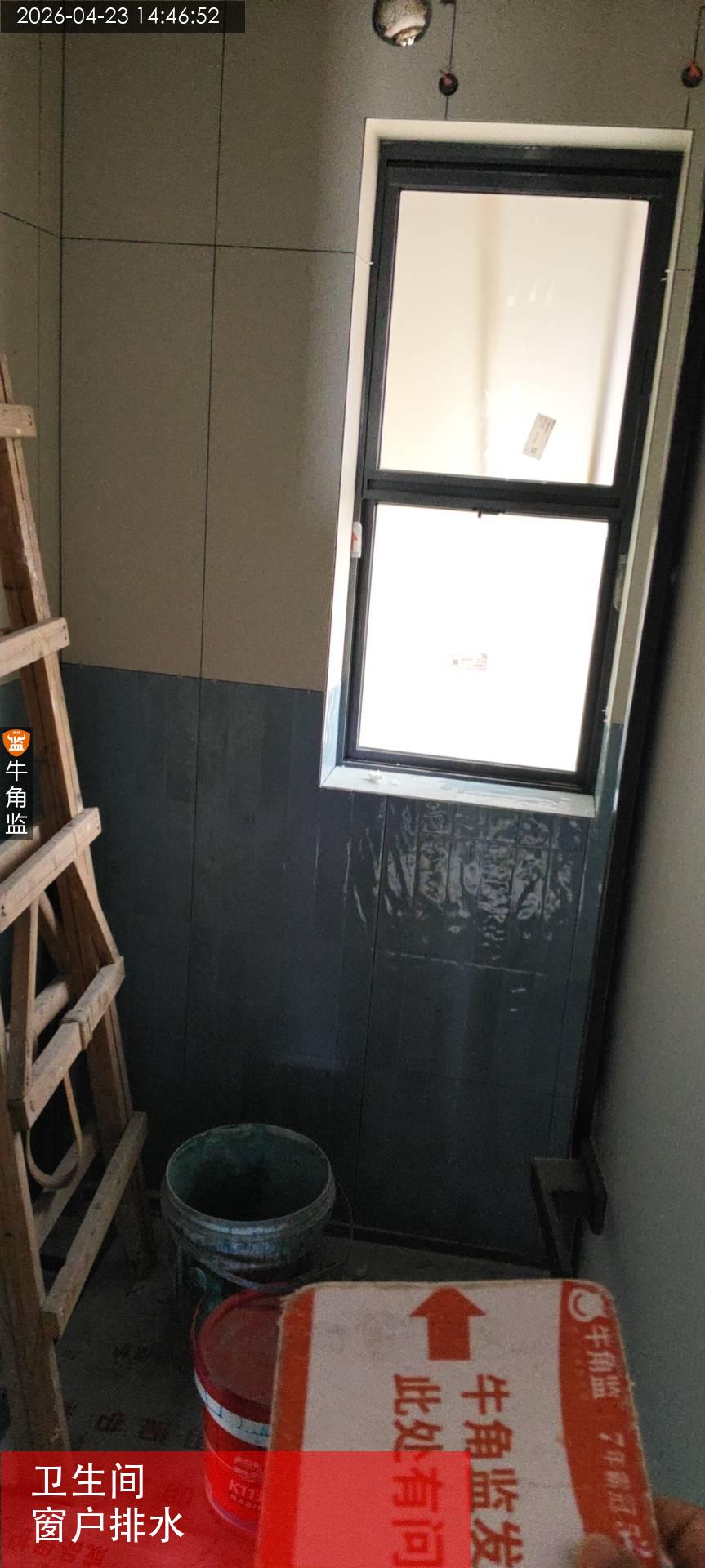

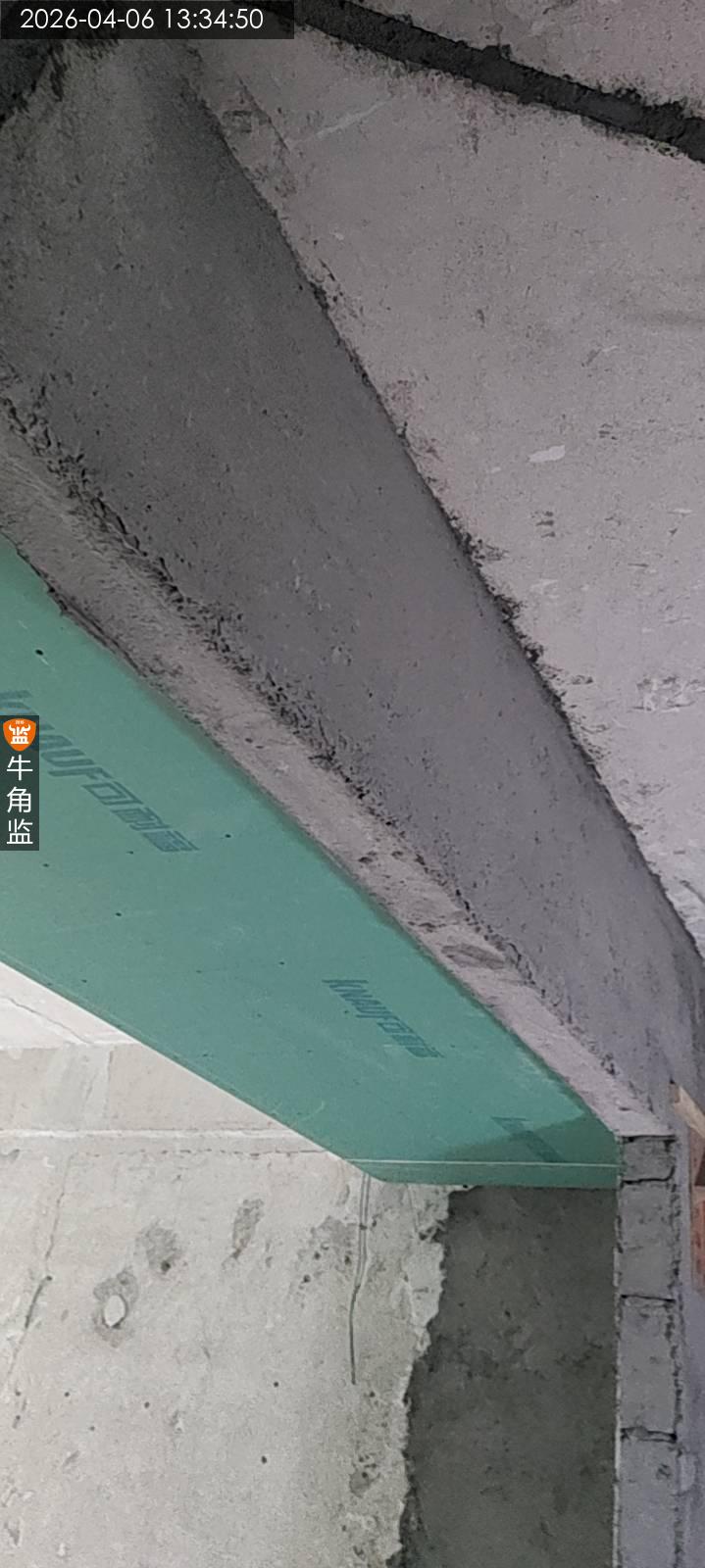

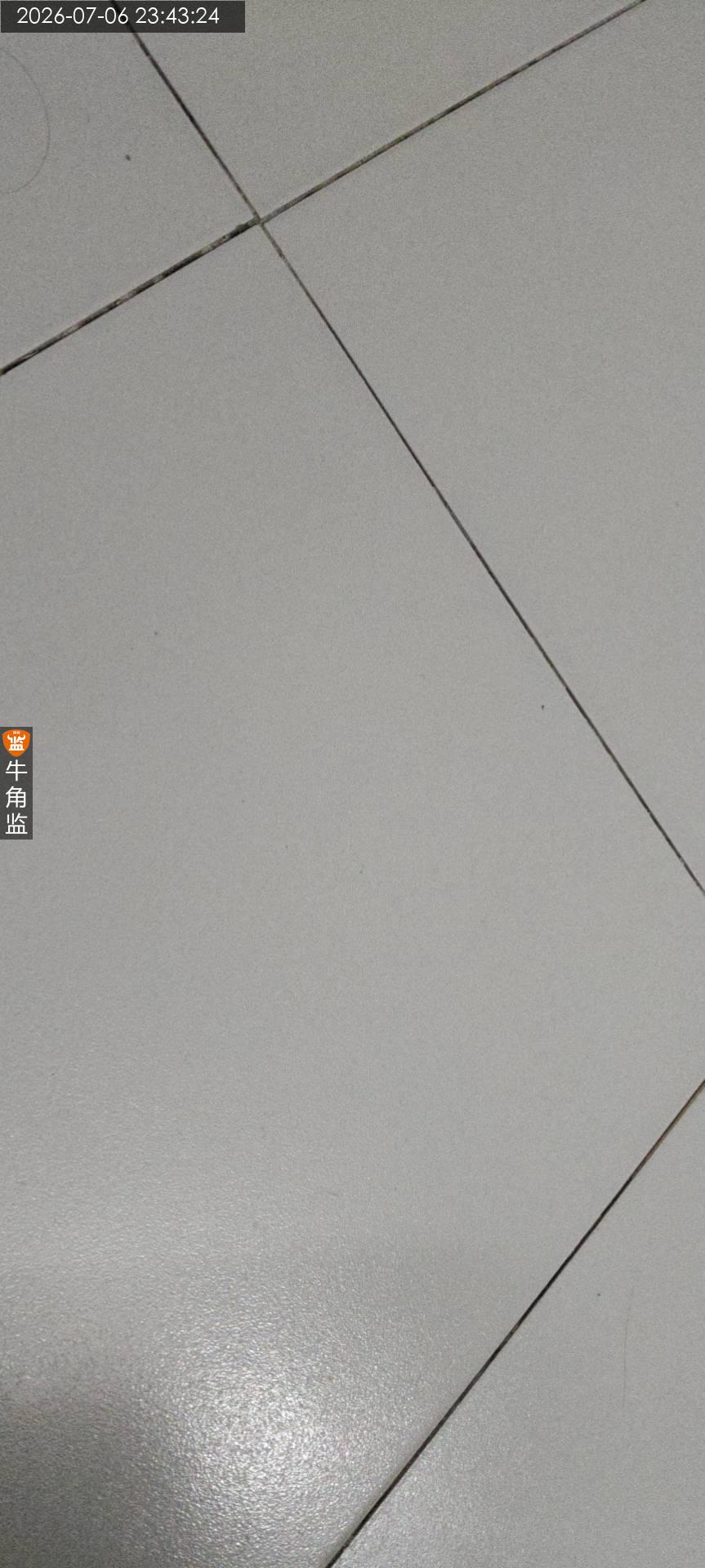

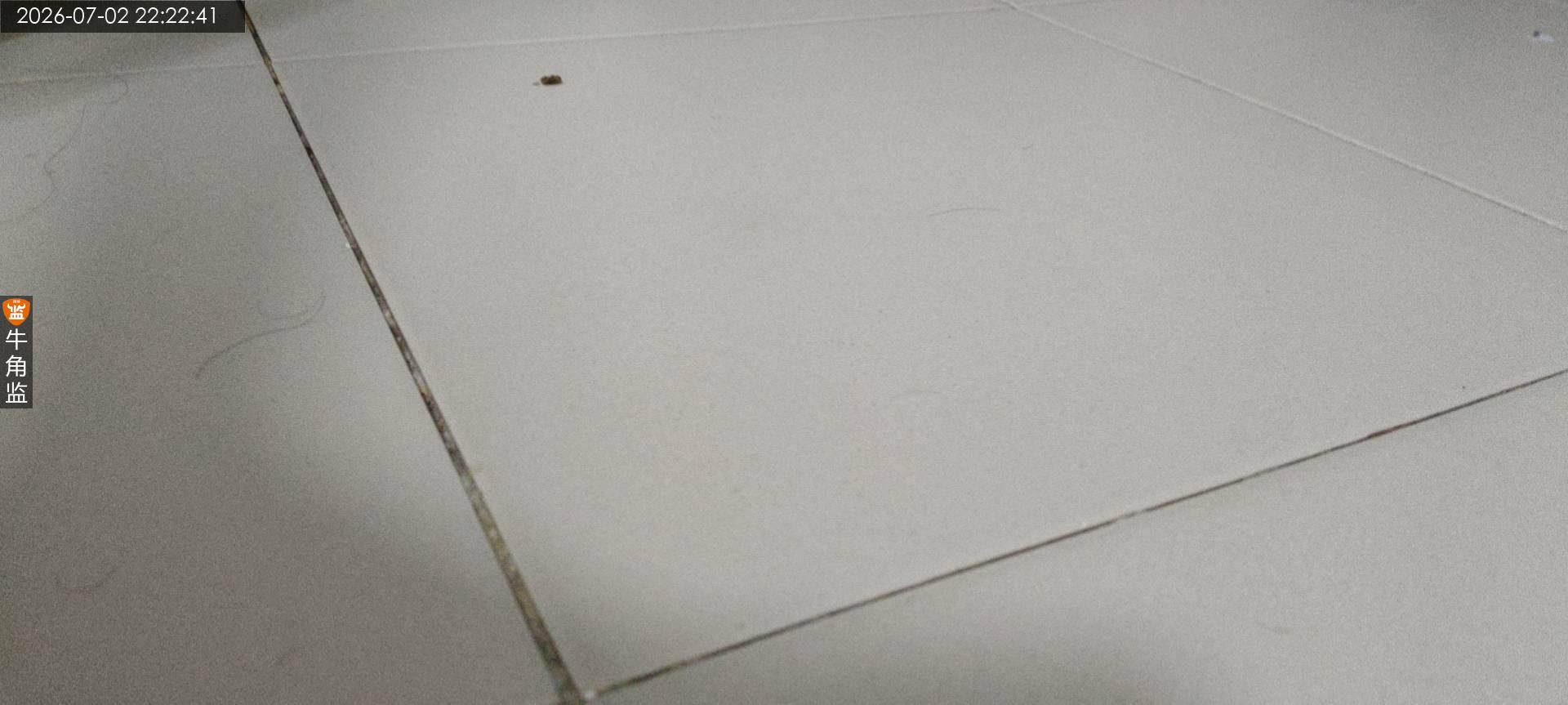

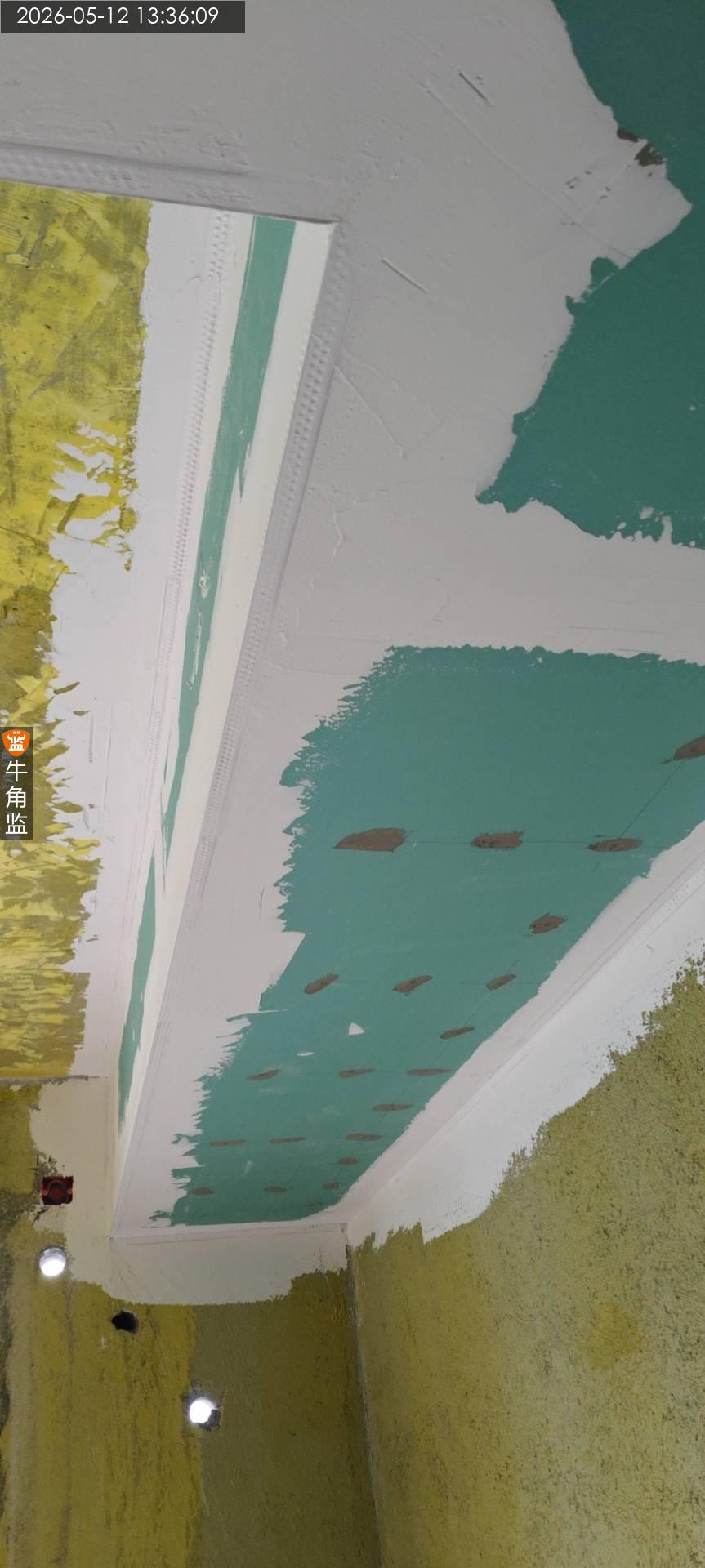

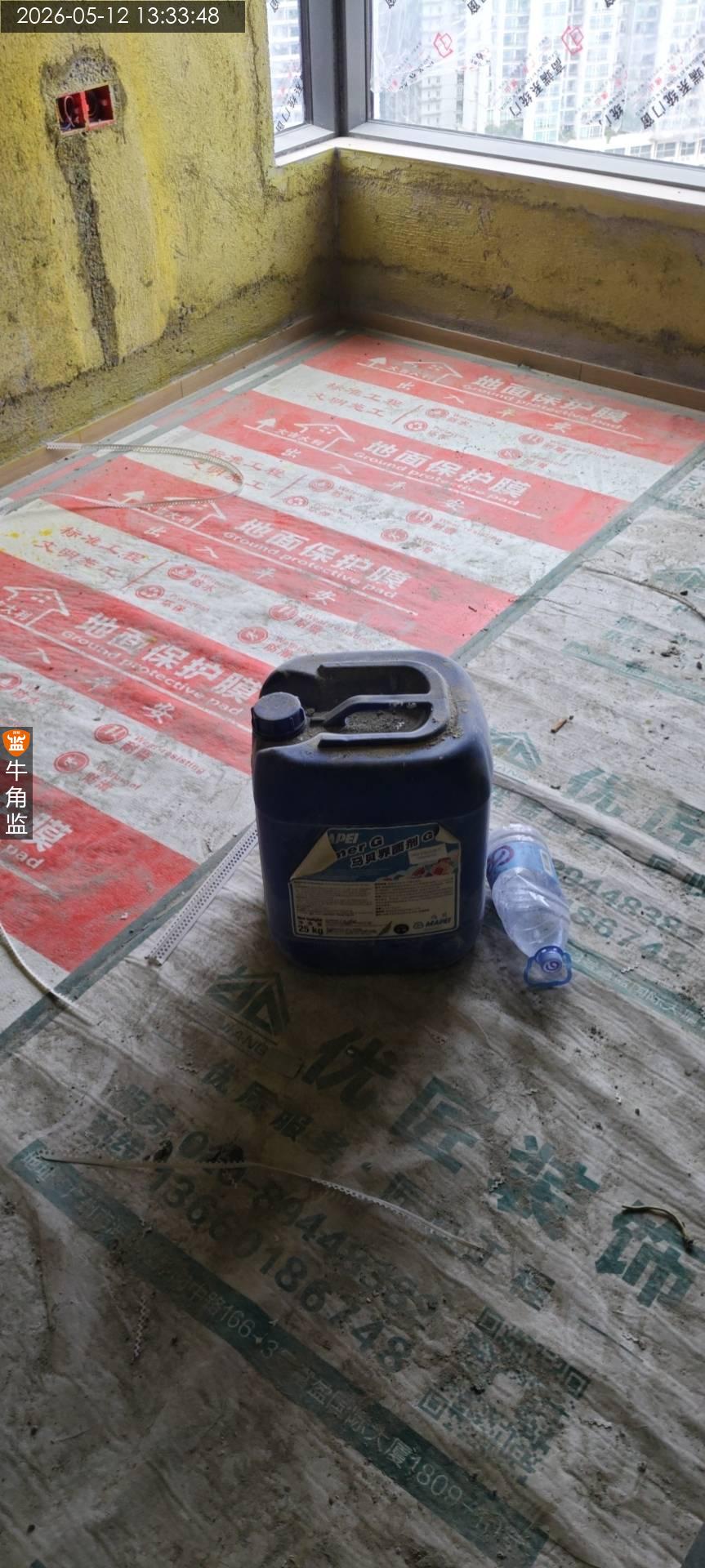

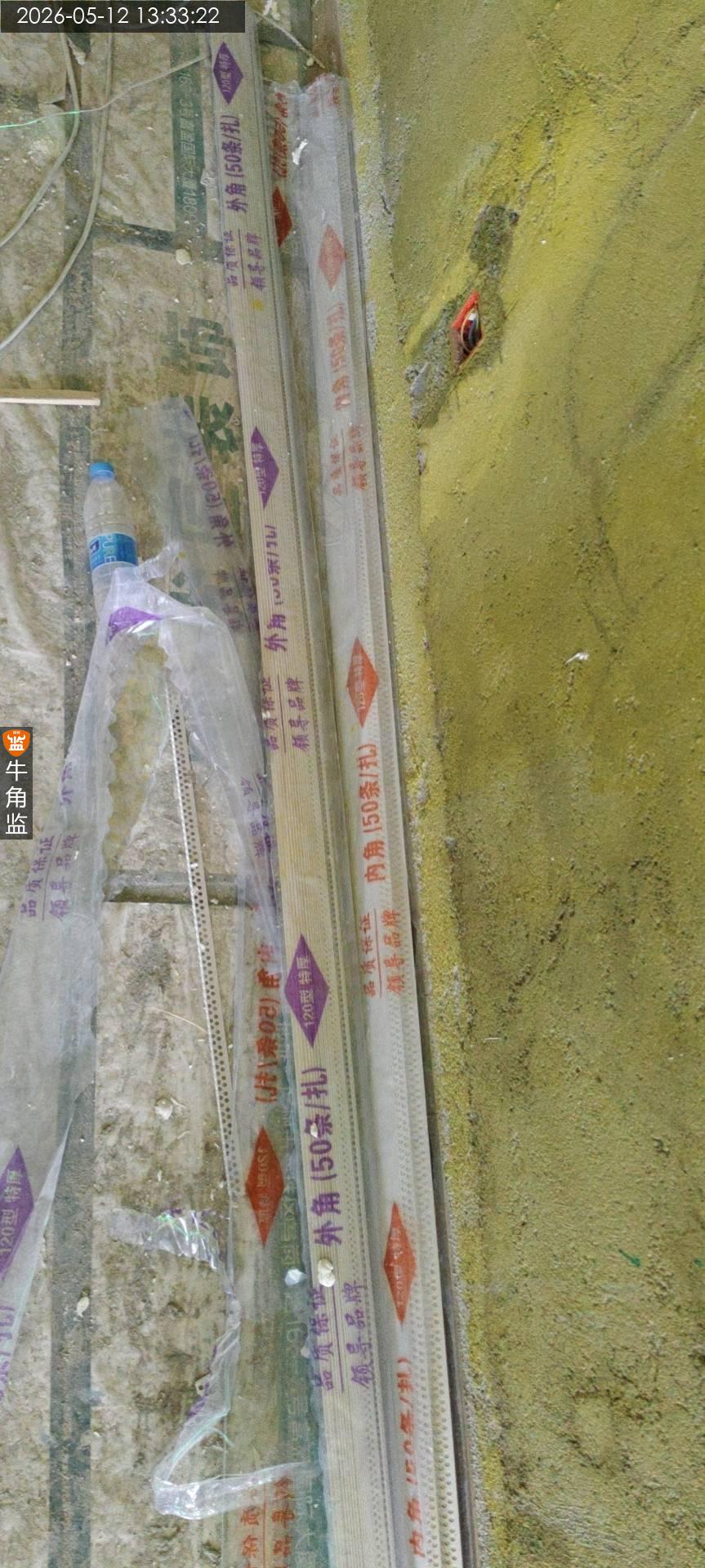

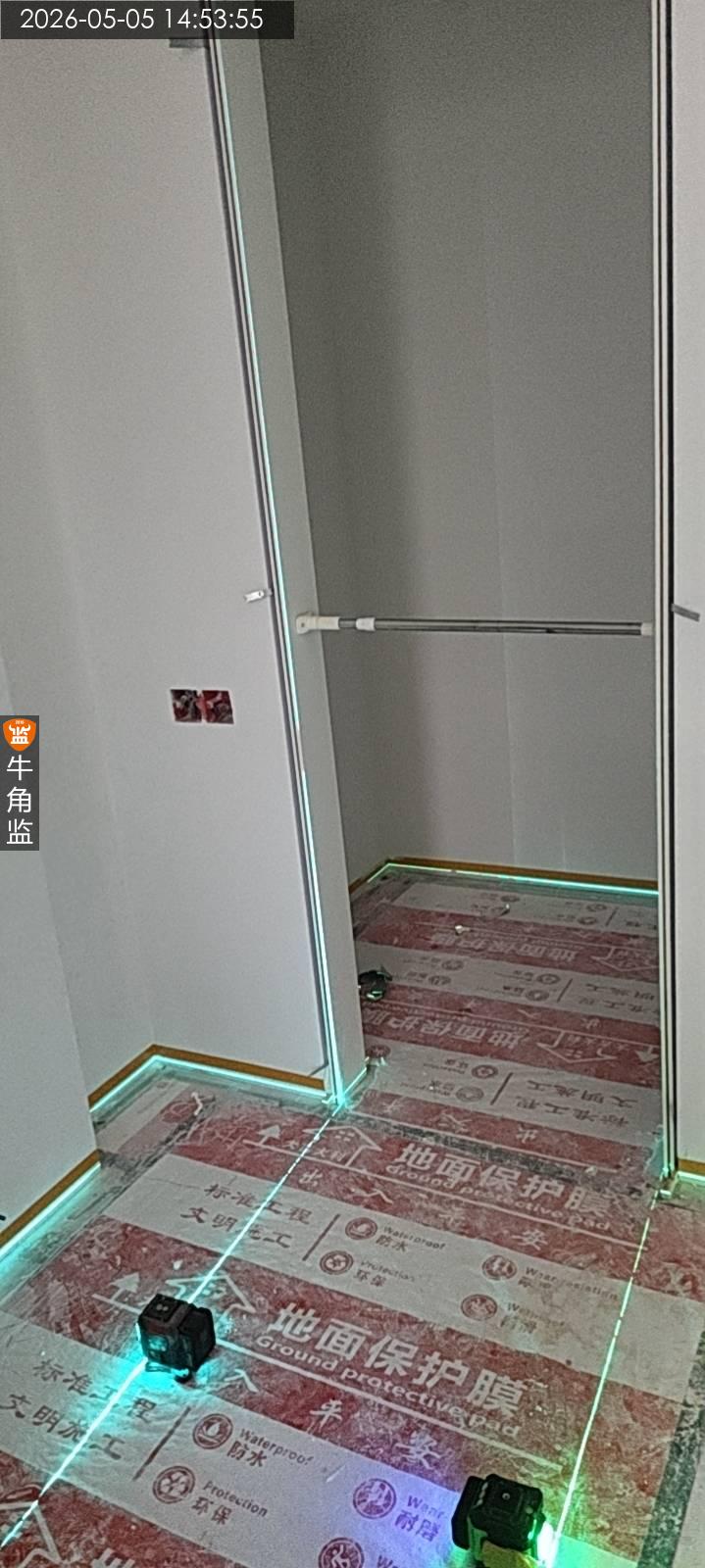

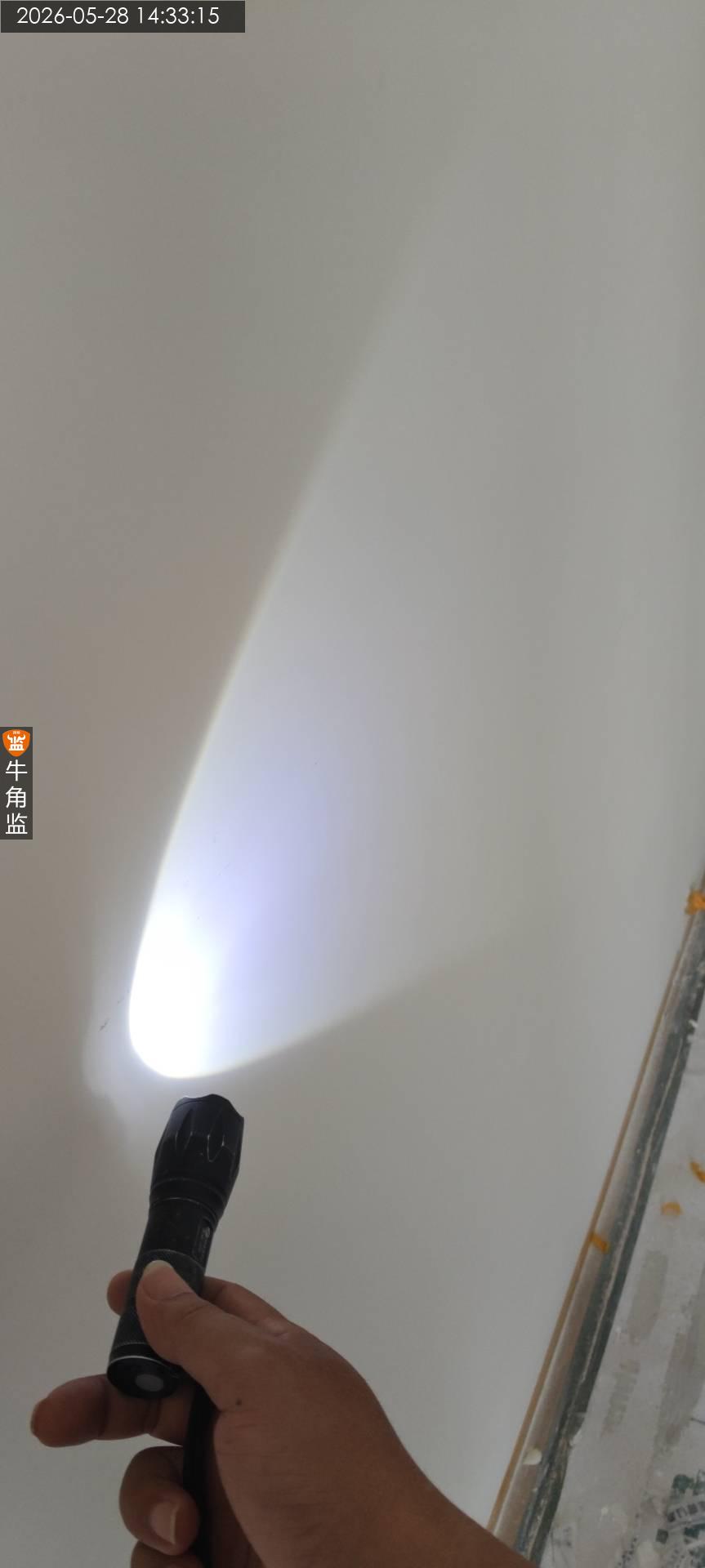

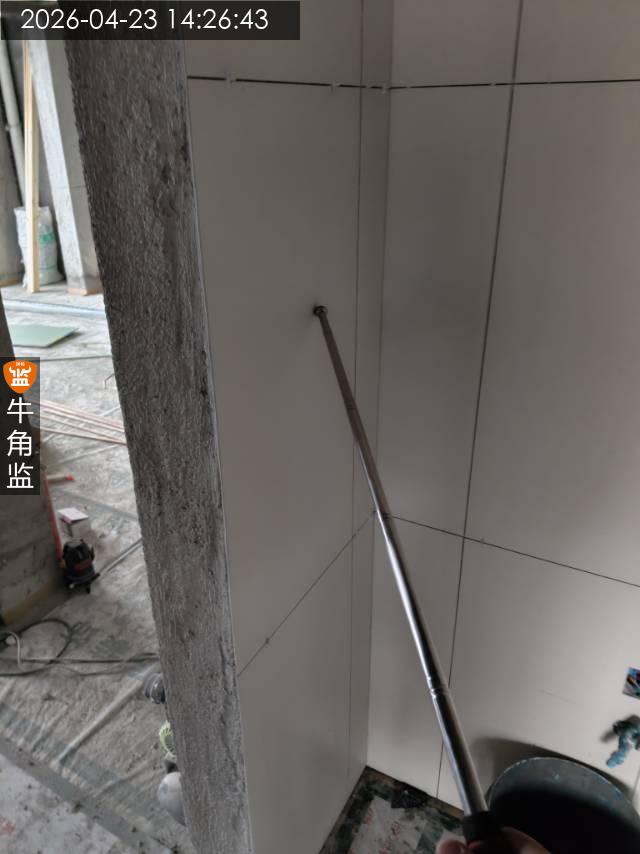

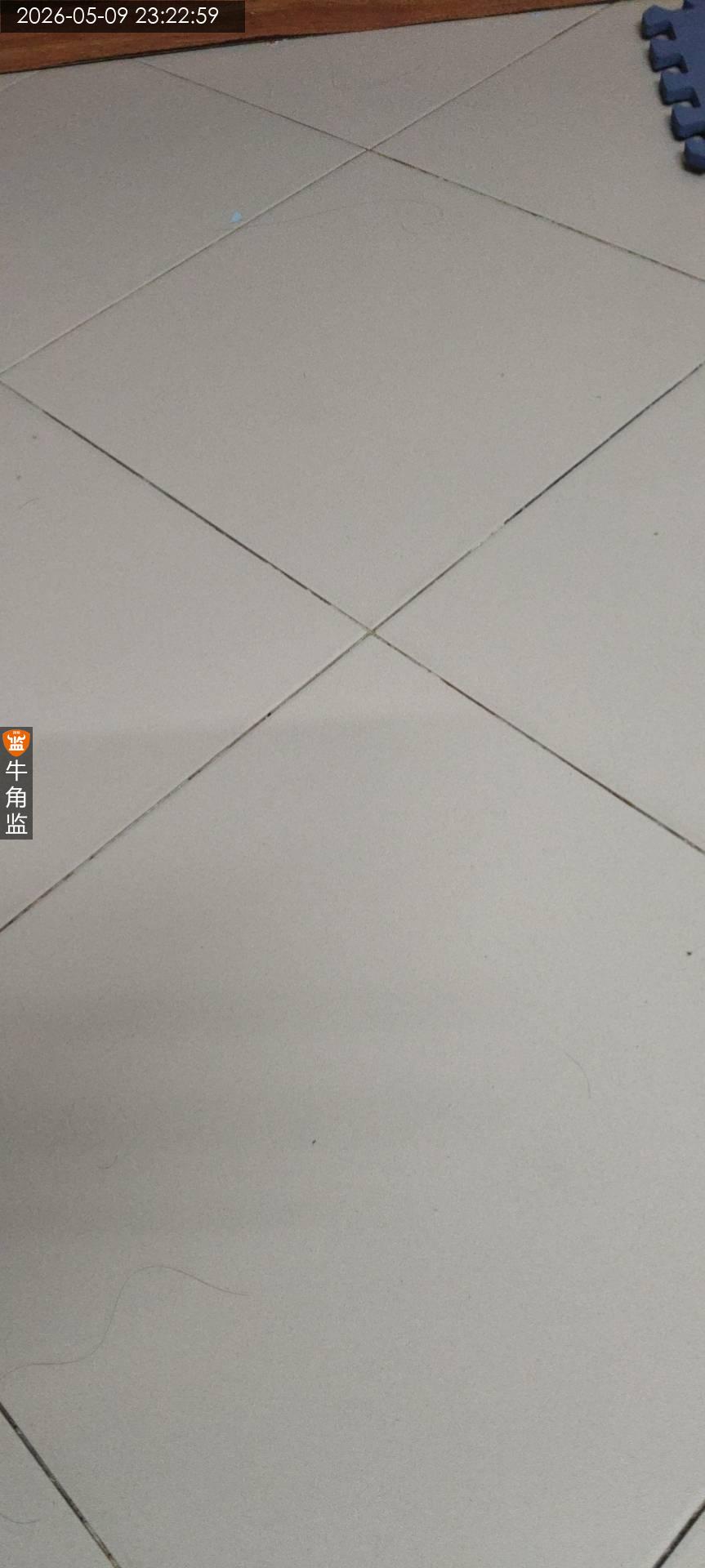

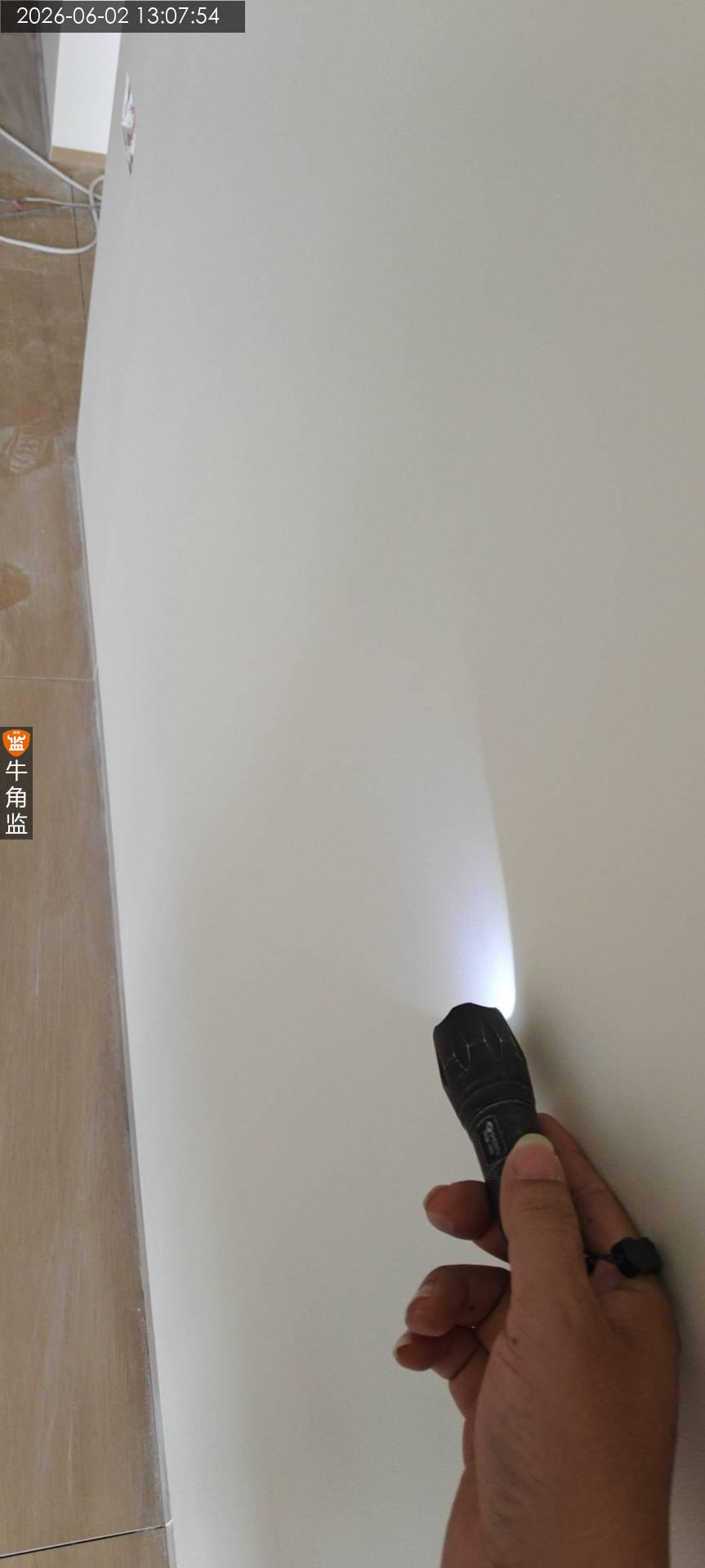

本次防水检查 1.闭水试验后阴角以及管道周边需要进行防水补刷,地面需要增加防水保护层。 2.墙面防水涂刷存在漏刷情况,需要进行补刷处理。 后续施工建议 1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。 4、防水高度要求统一到贴砖高度,一横一竖两遍,封完沉箱后地面还要刷一层地面防水 5、要求48小时闭水,验收合格后必须做地面防水附加层
2024-12-10
越秀区路********4376
设 计 师:未知
施工队长:阳工
工地面积:49.00㎡
装修总价:0.00
本次评价:C
本次评语:

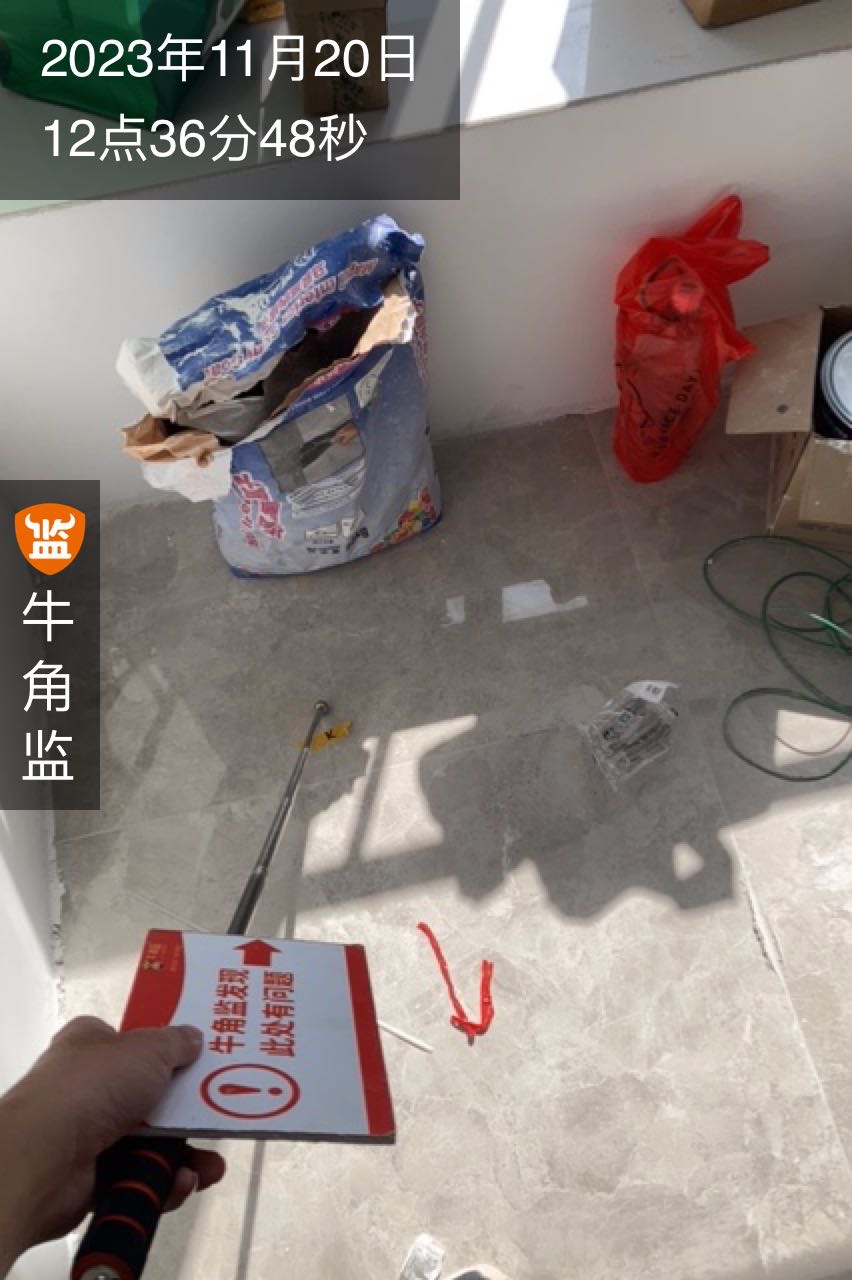

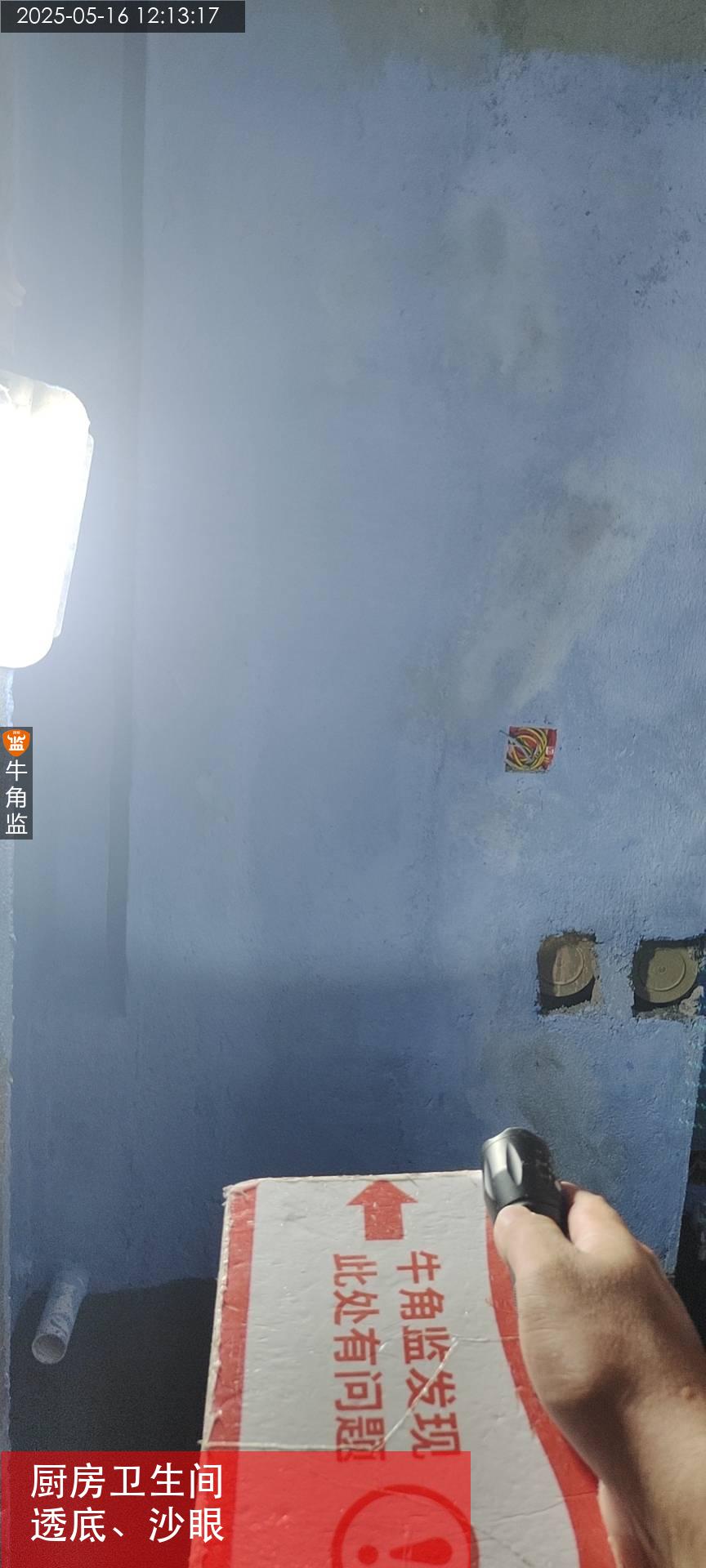

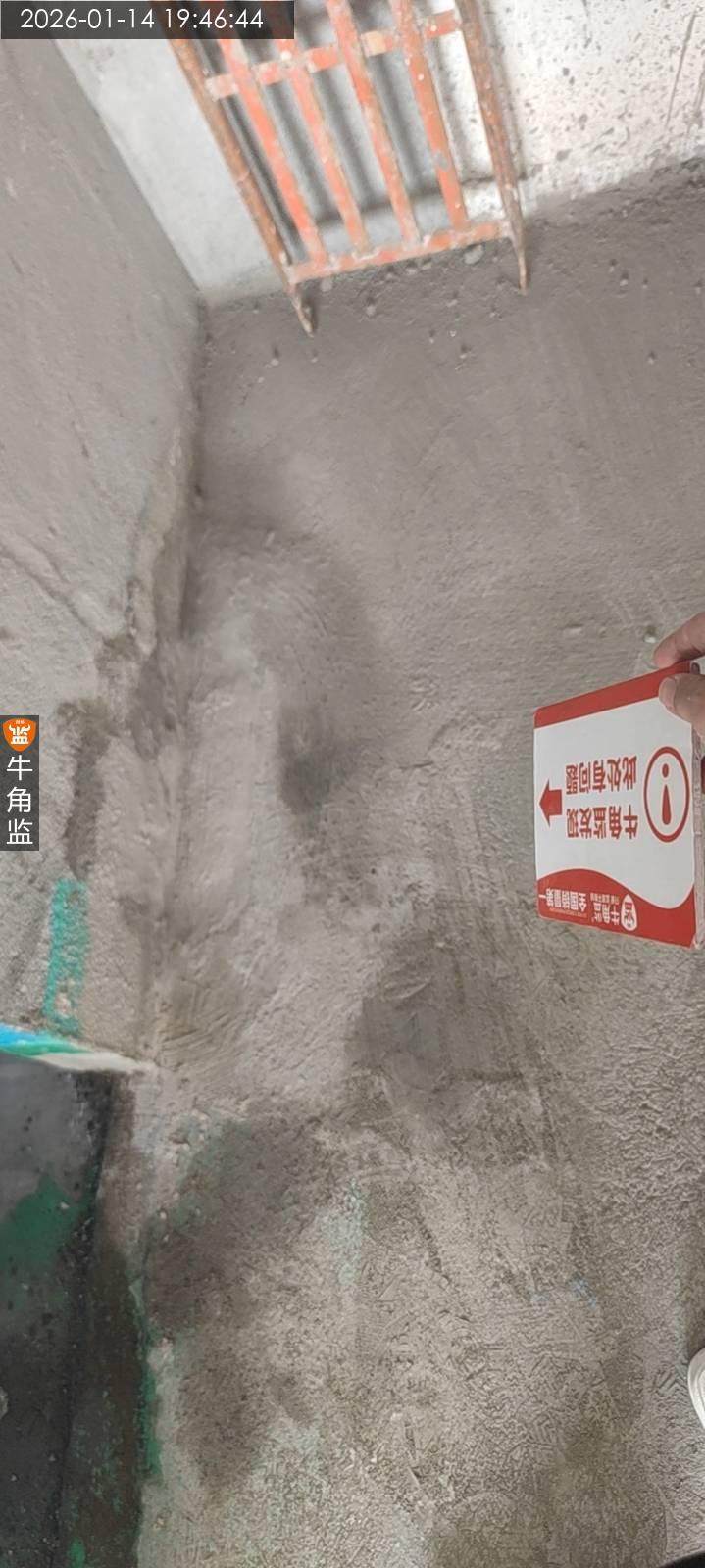

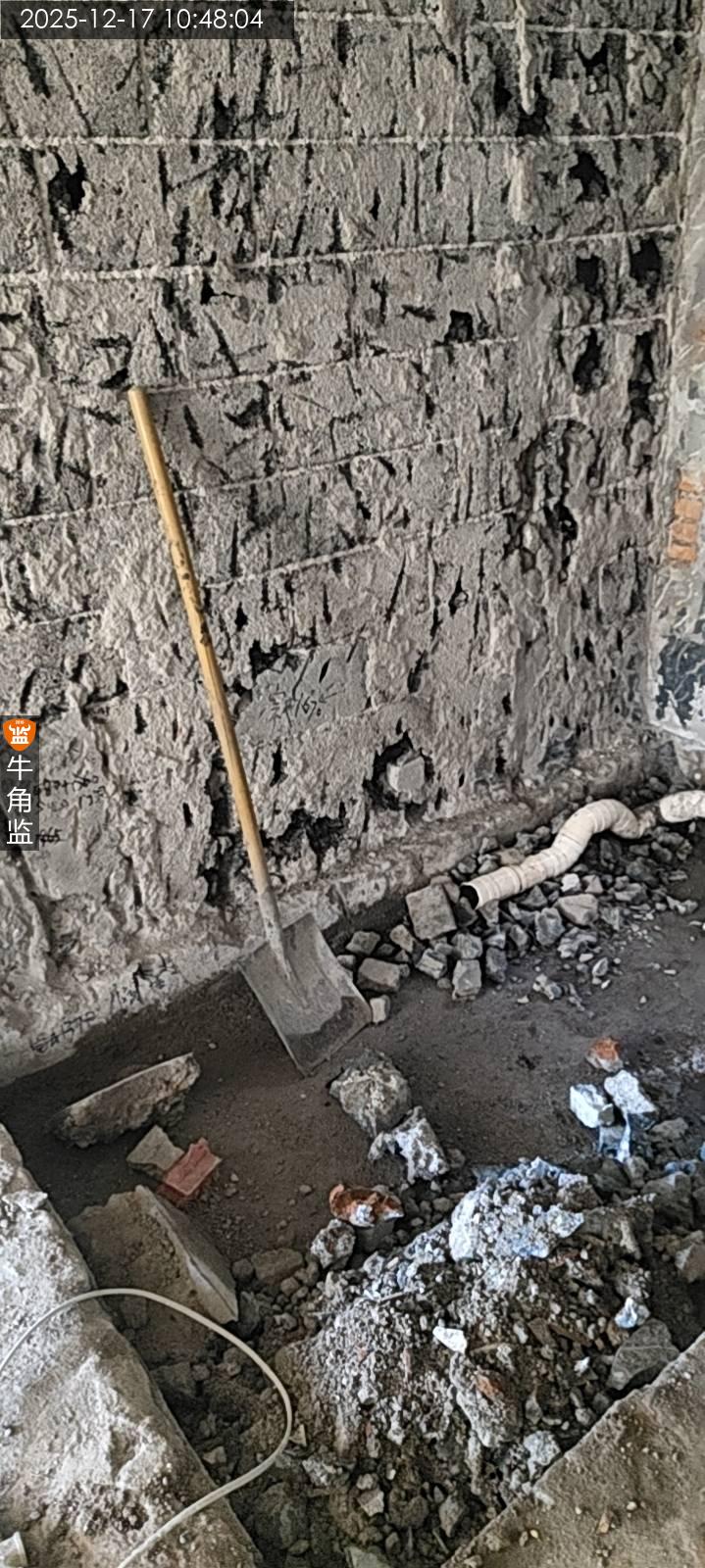

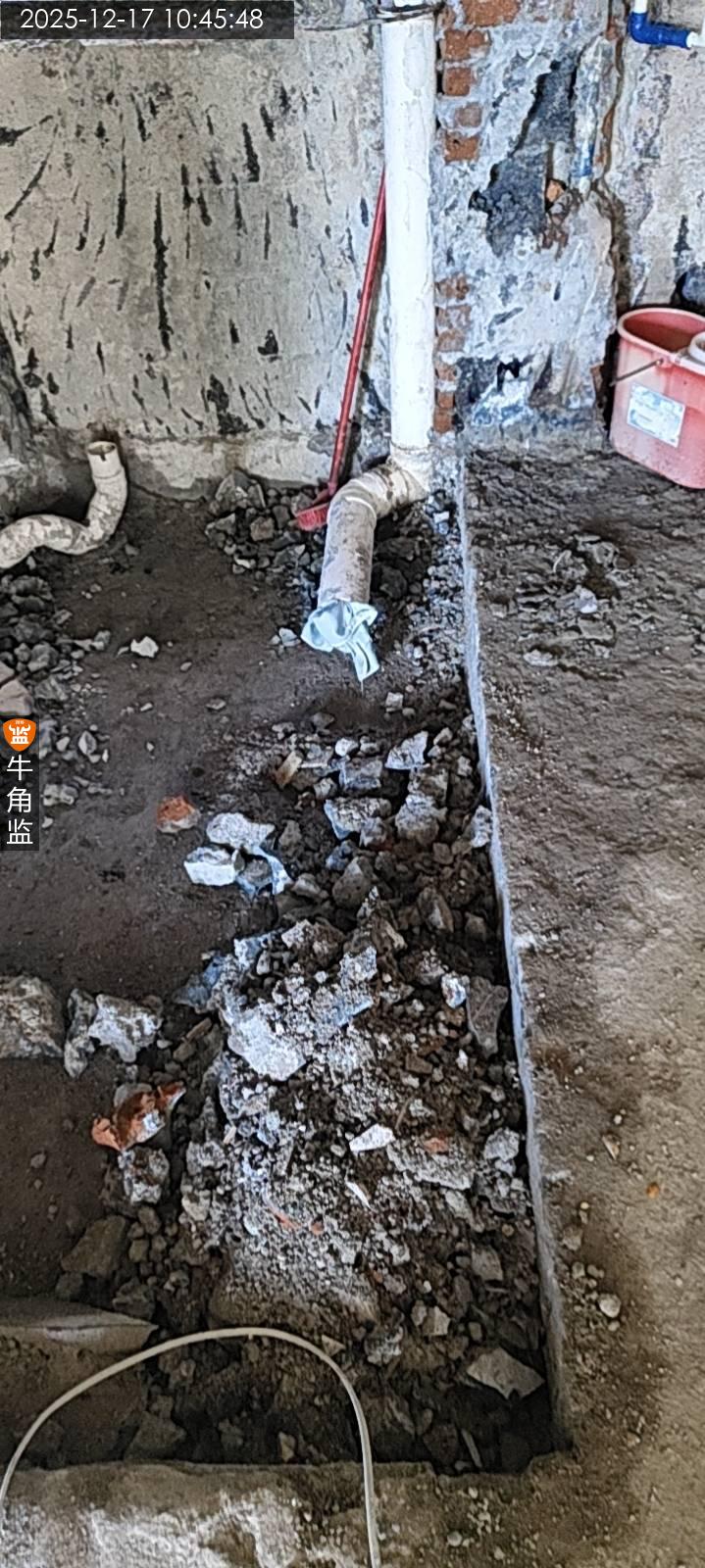

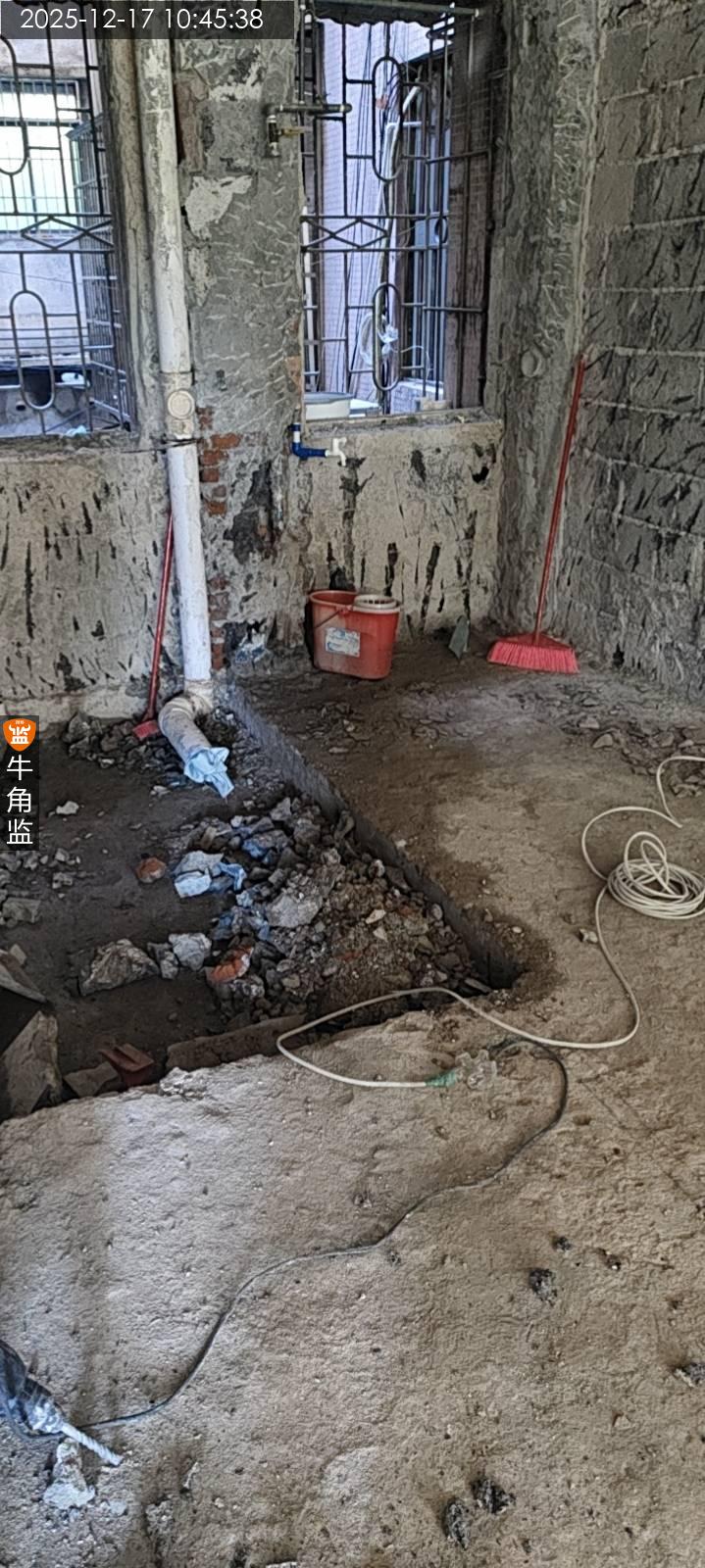

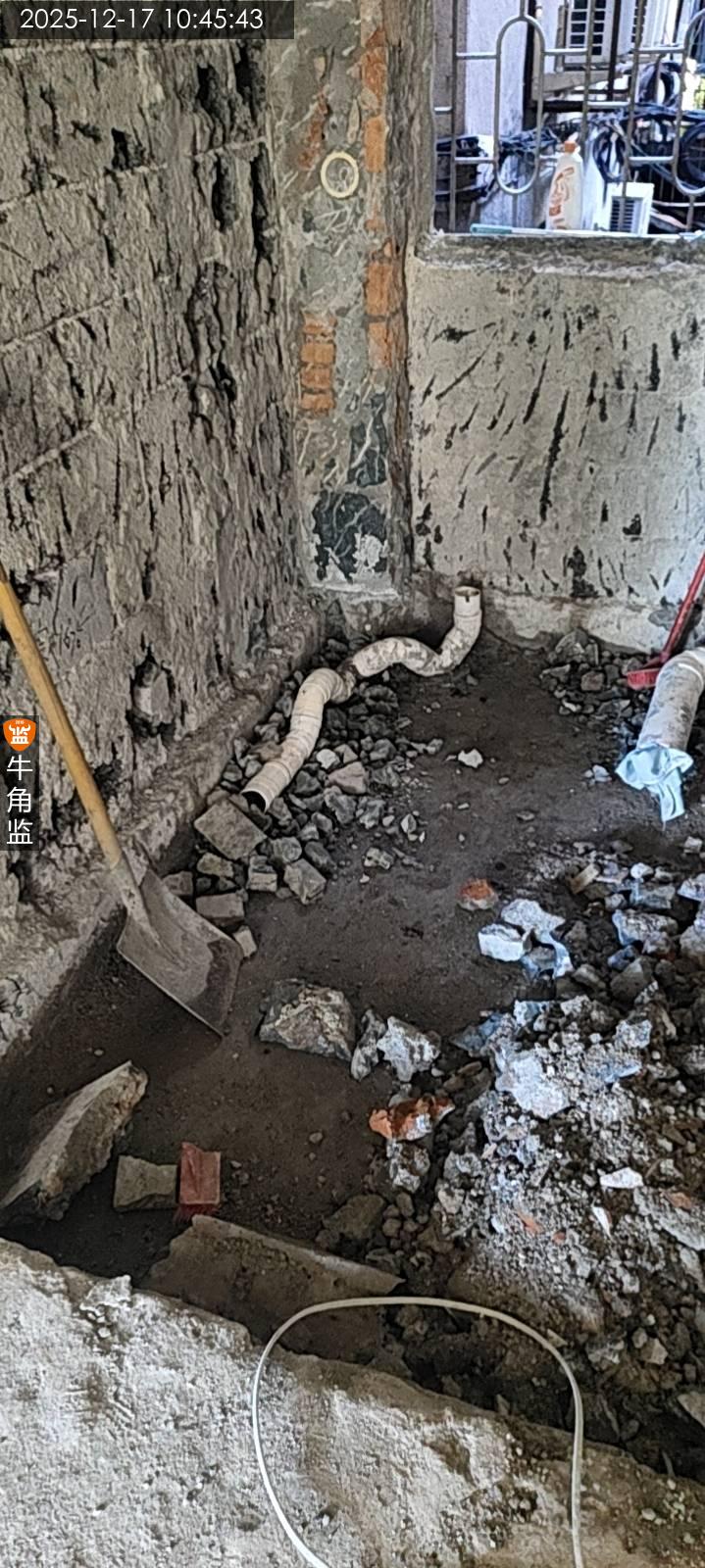

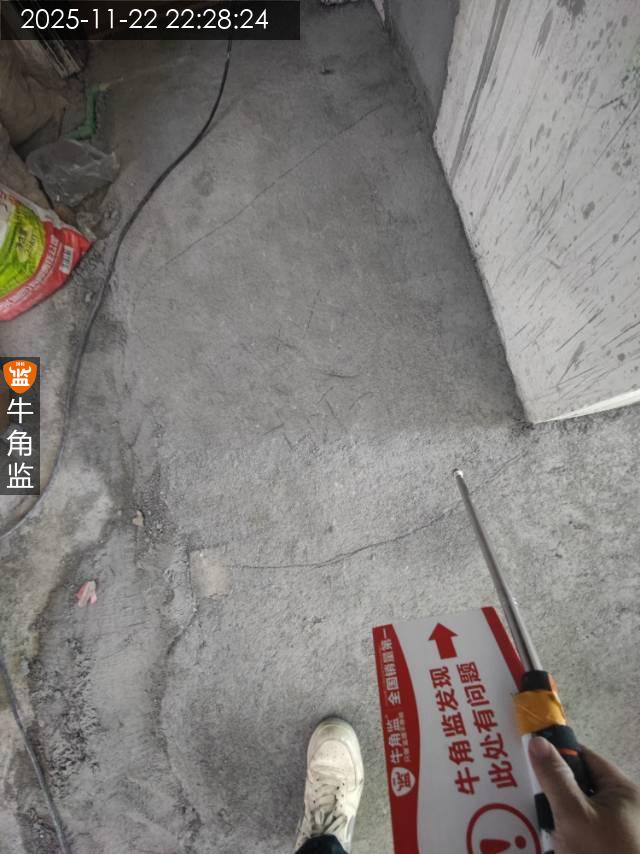

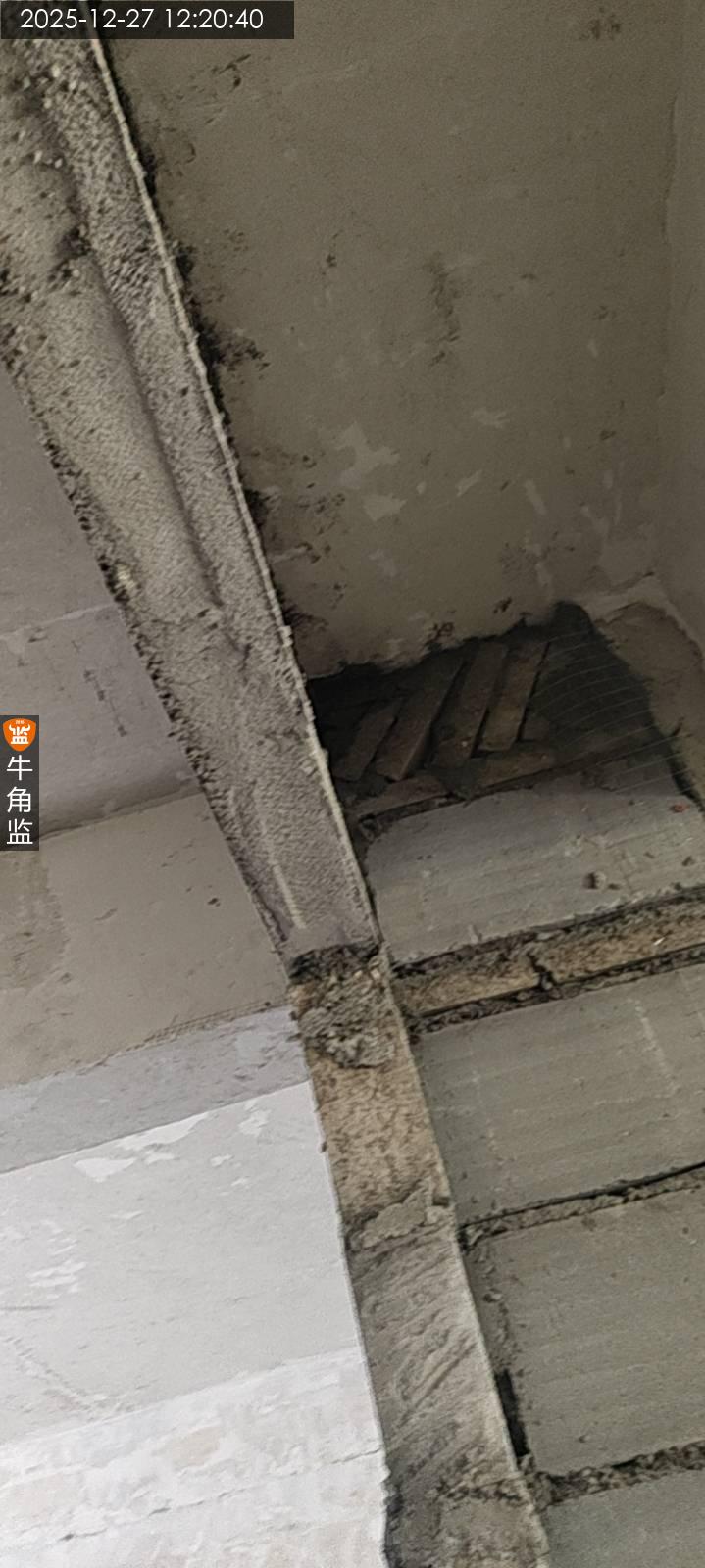

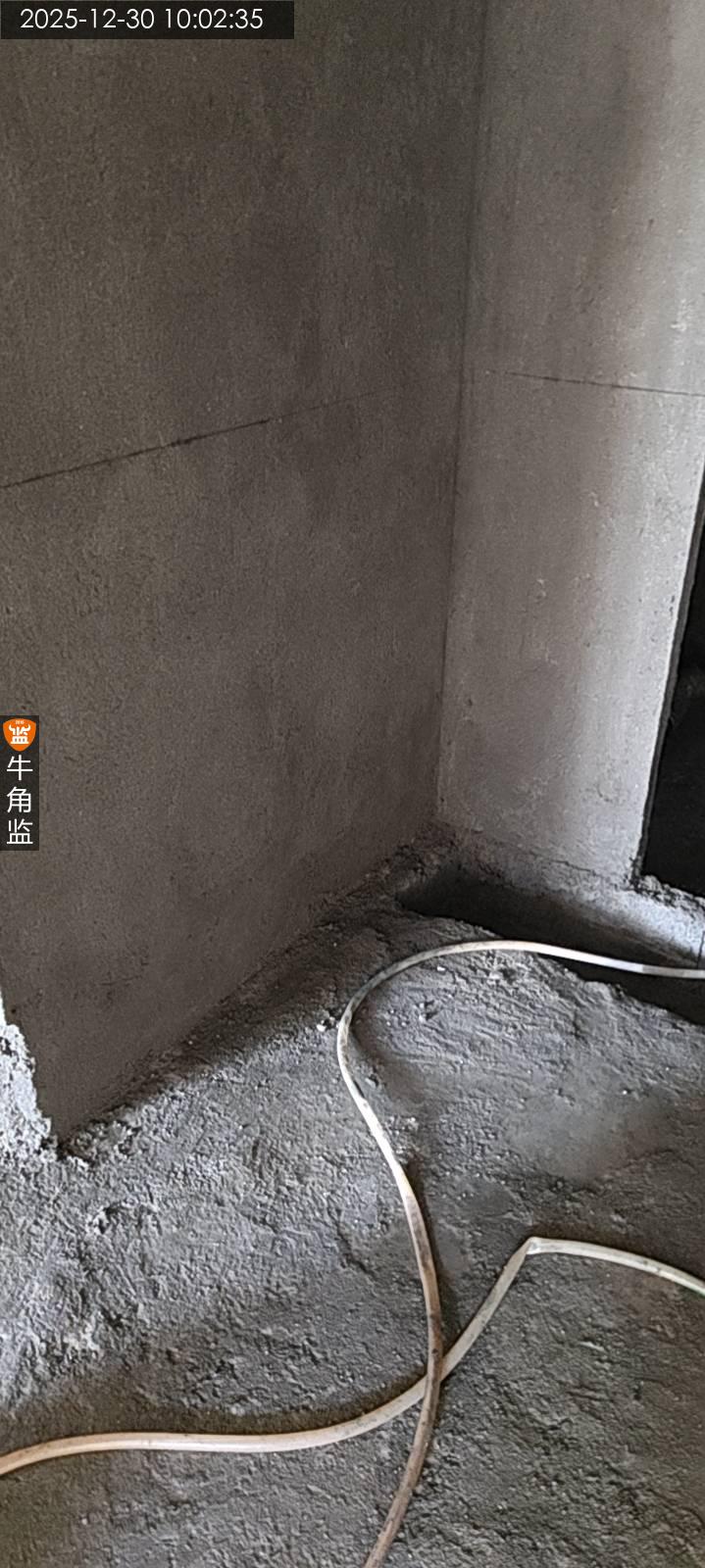

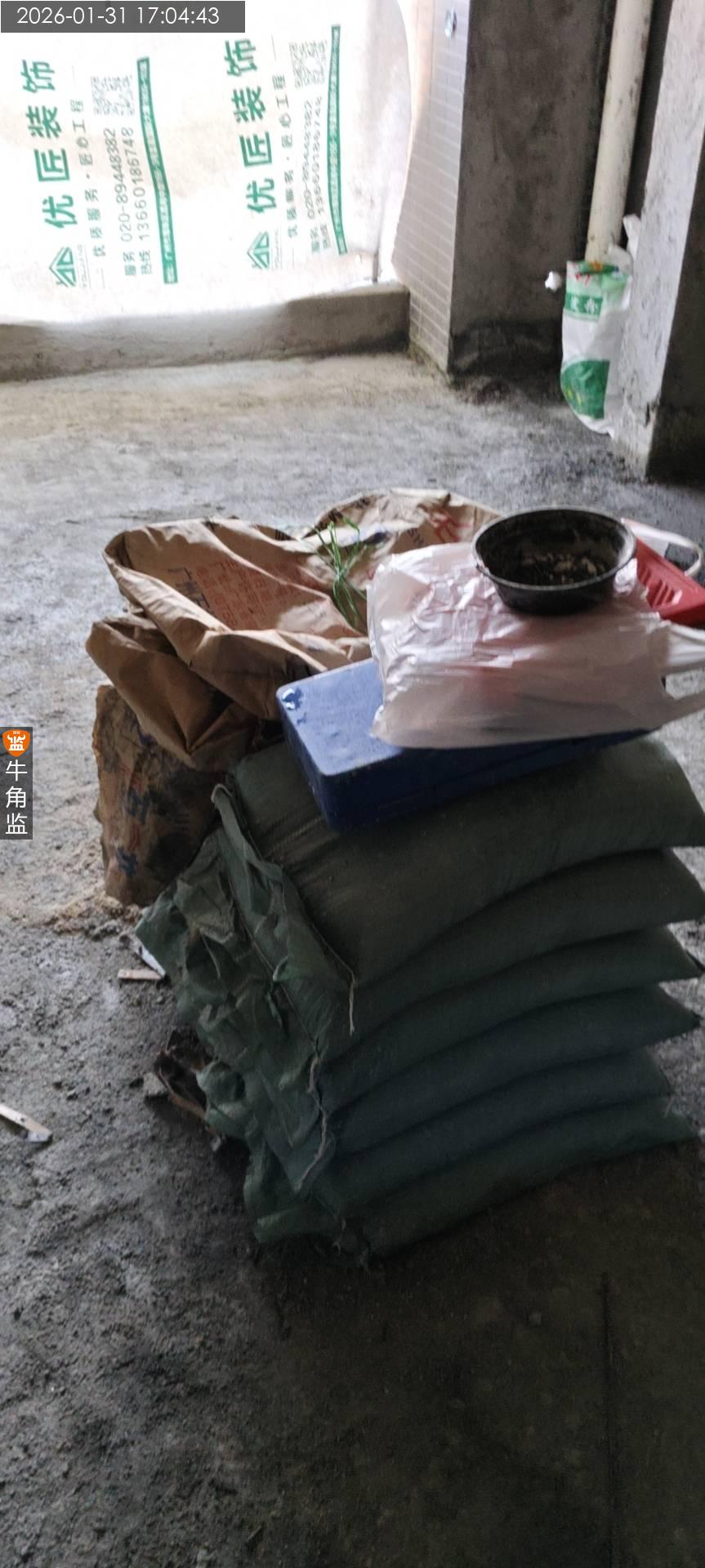

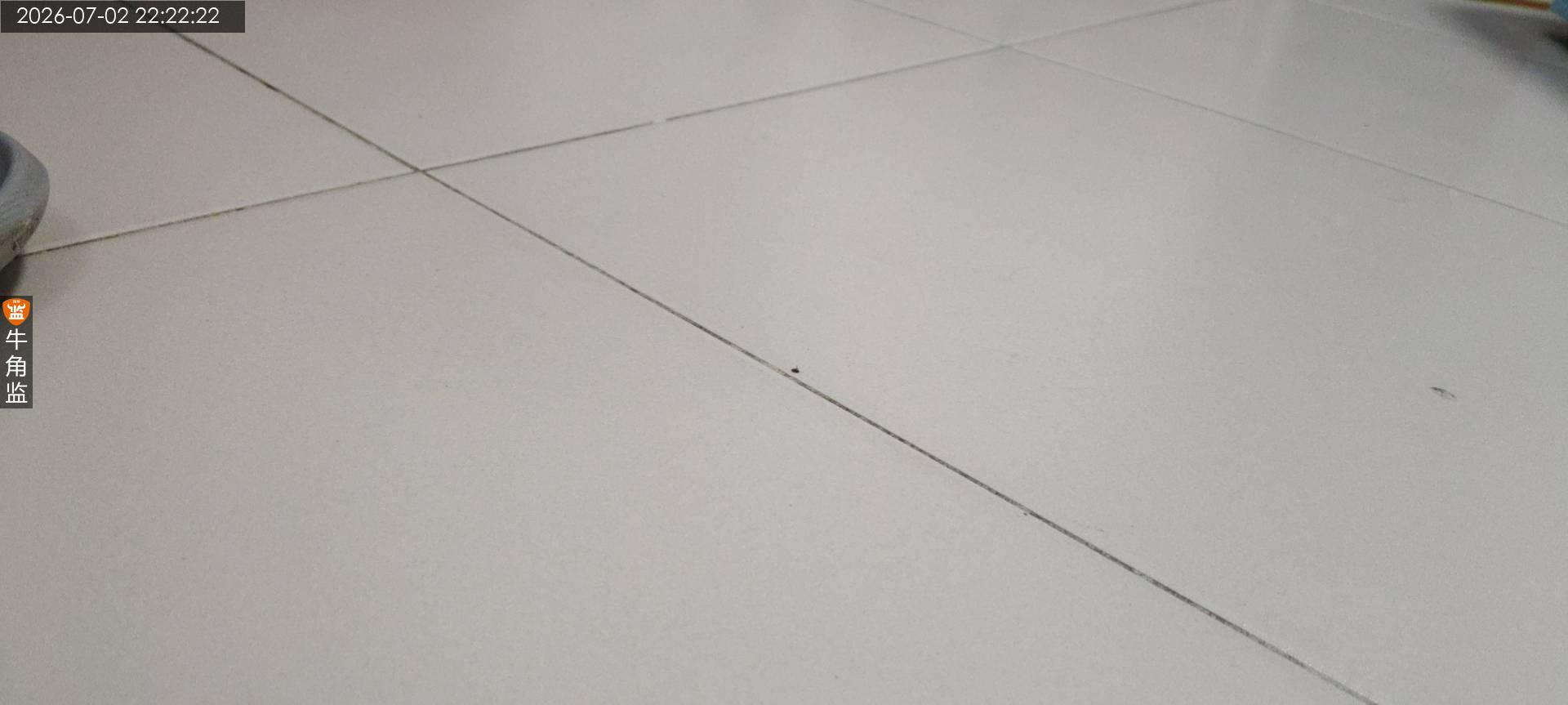

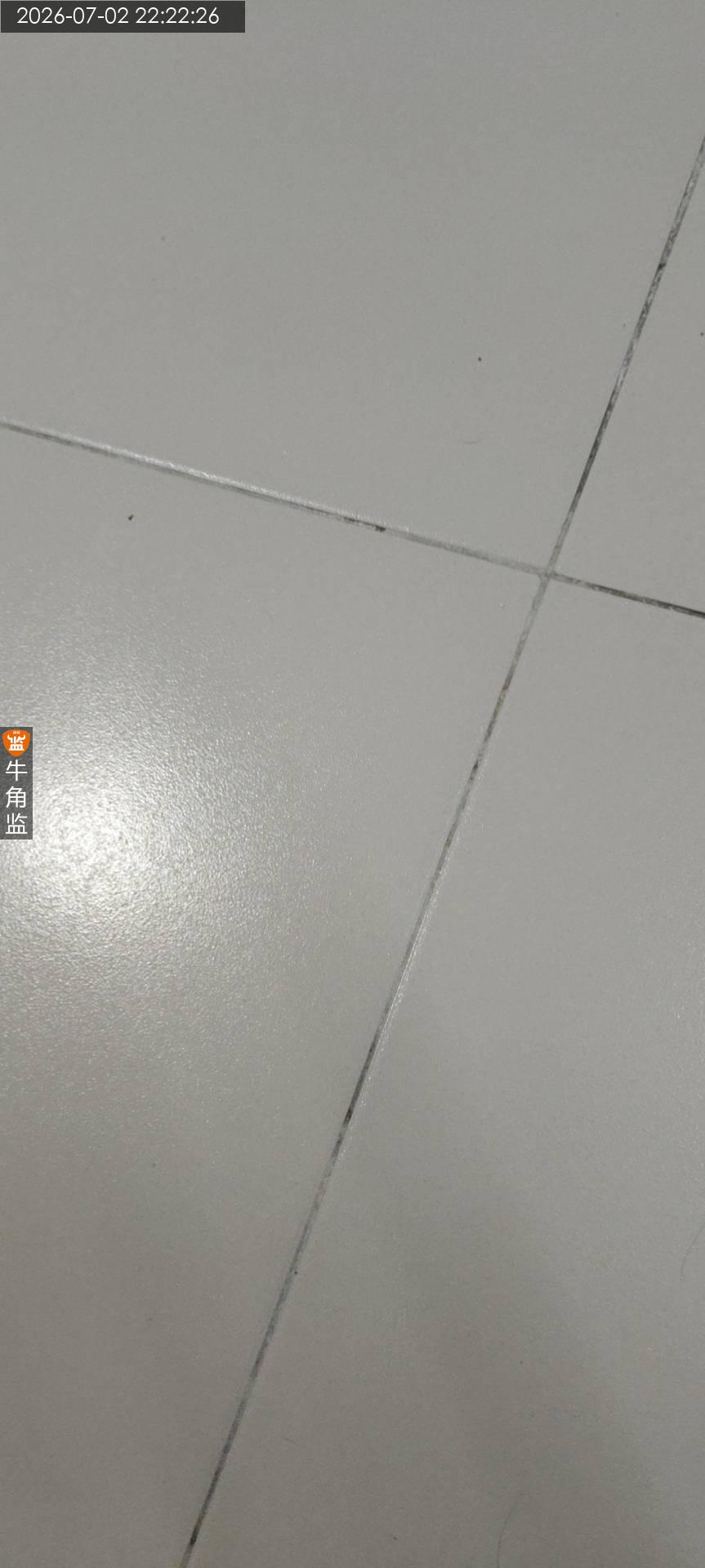

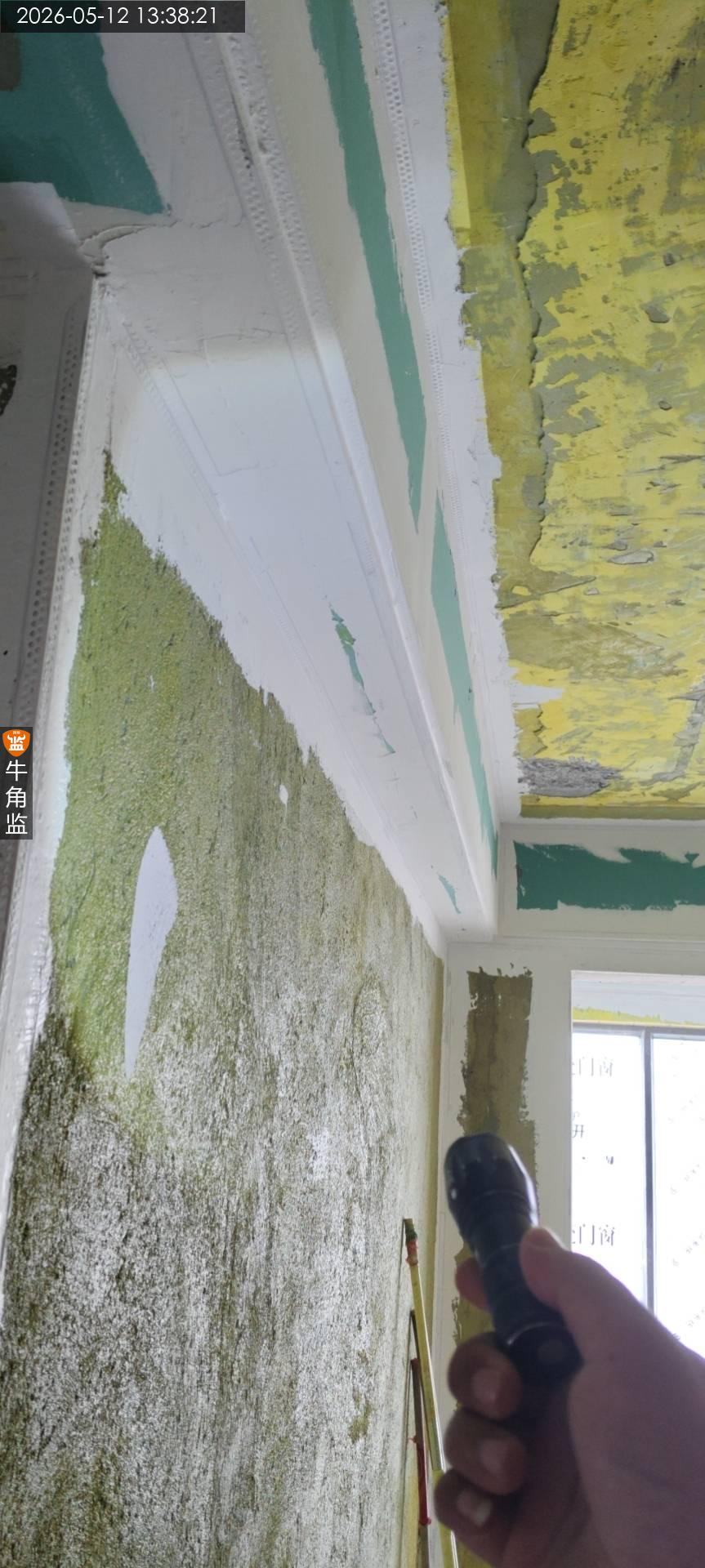

本次防水检查 1.地面基层存在较多砂石颗粒,踩踏施工容易造成翻皮。需要清理干净后重新补刷。 2.厨房防水涂刷高度不足,需要进行防水补刷处理。 后续施工建议 1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。 2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。
2024-12-03
天河区协********5100
设 计 师:未知
施工队长:刘
工地面积:109.00㎡
装修总价:0.00
本次评价:D
本次评语:

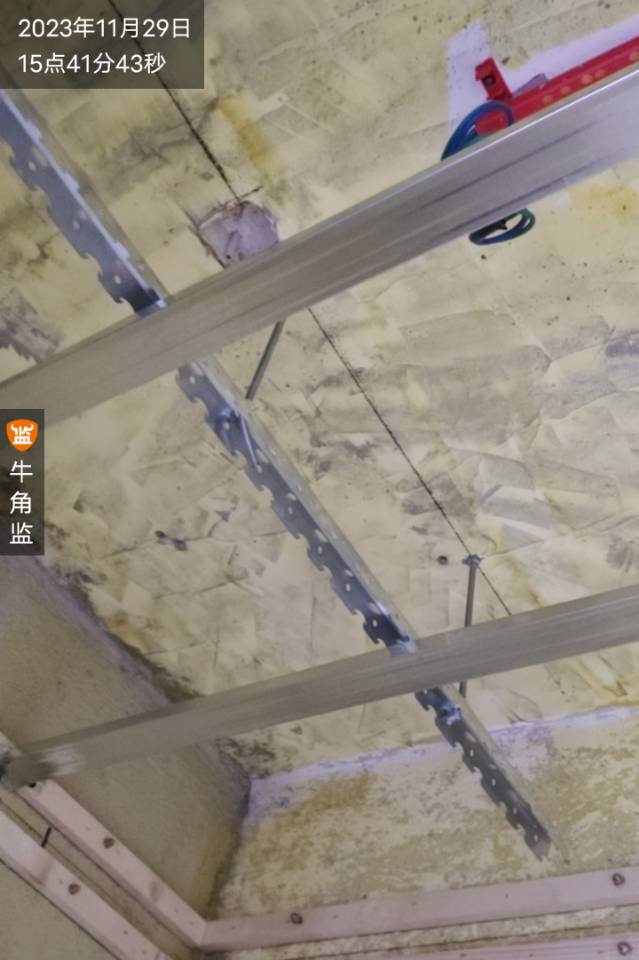

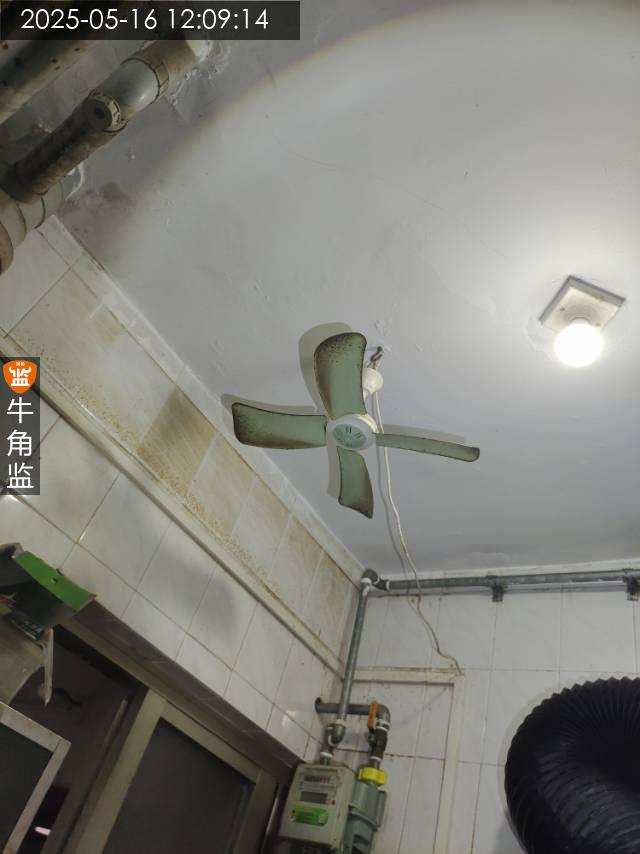

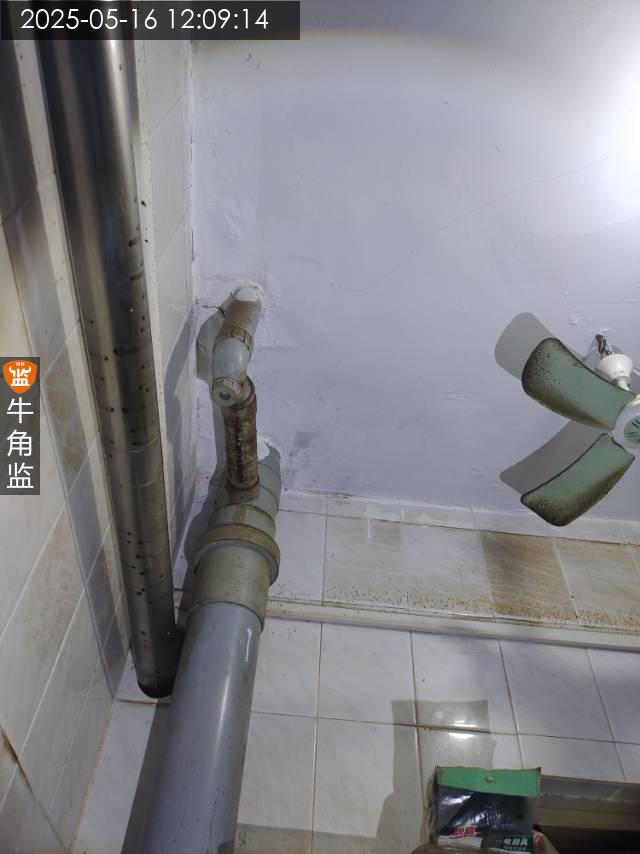

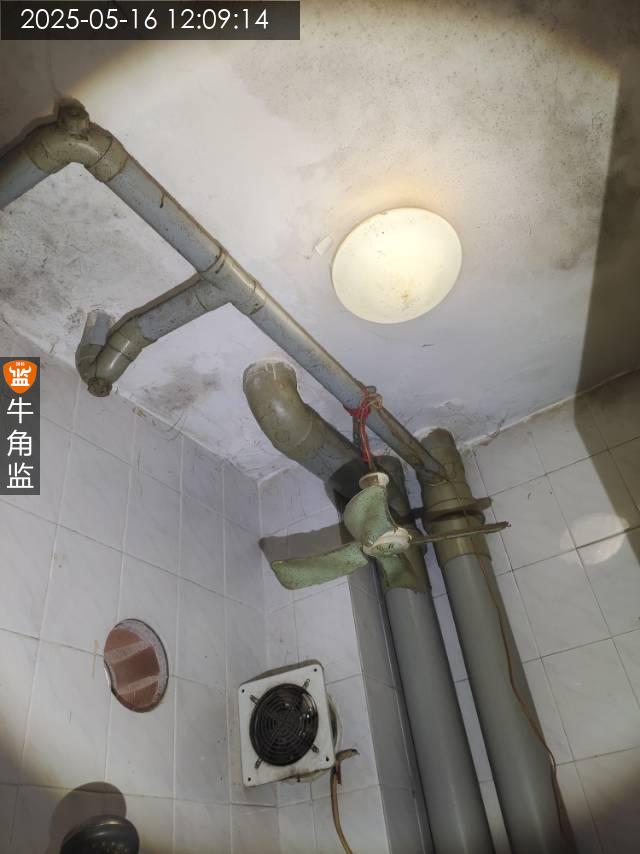

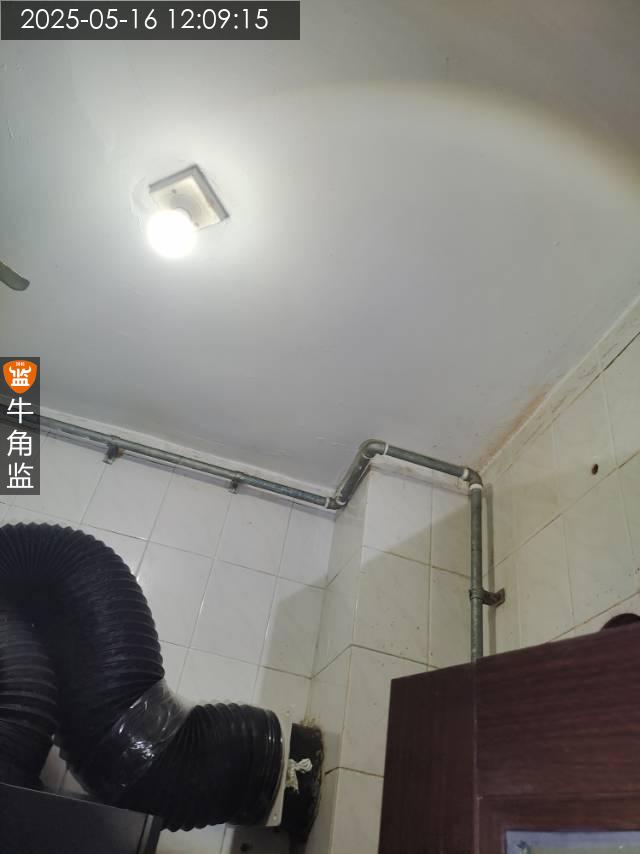

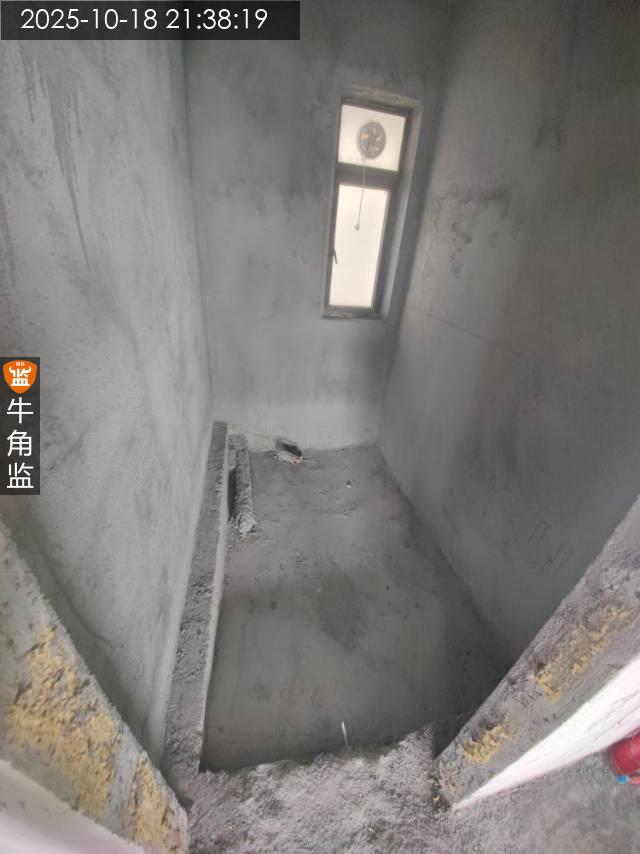

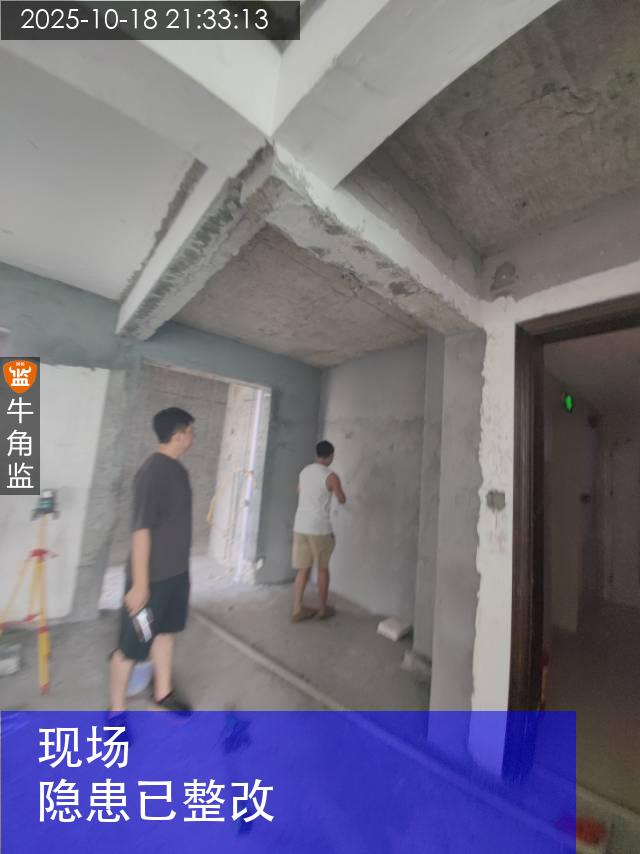

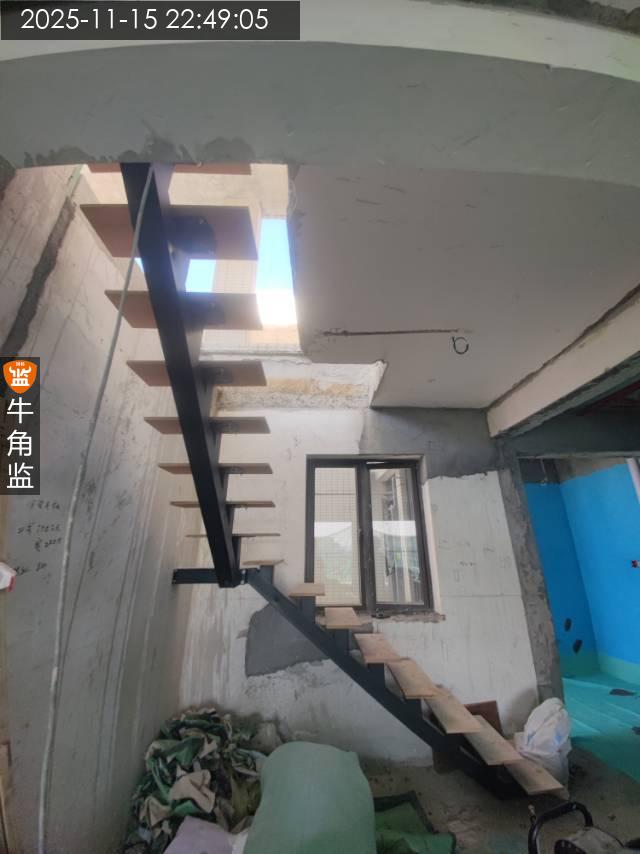

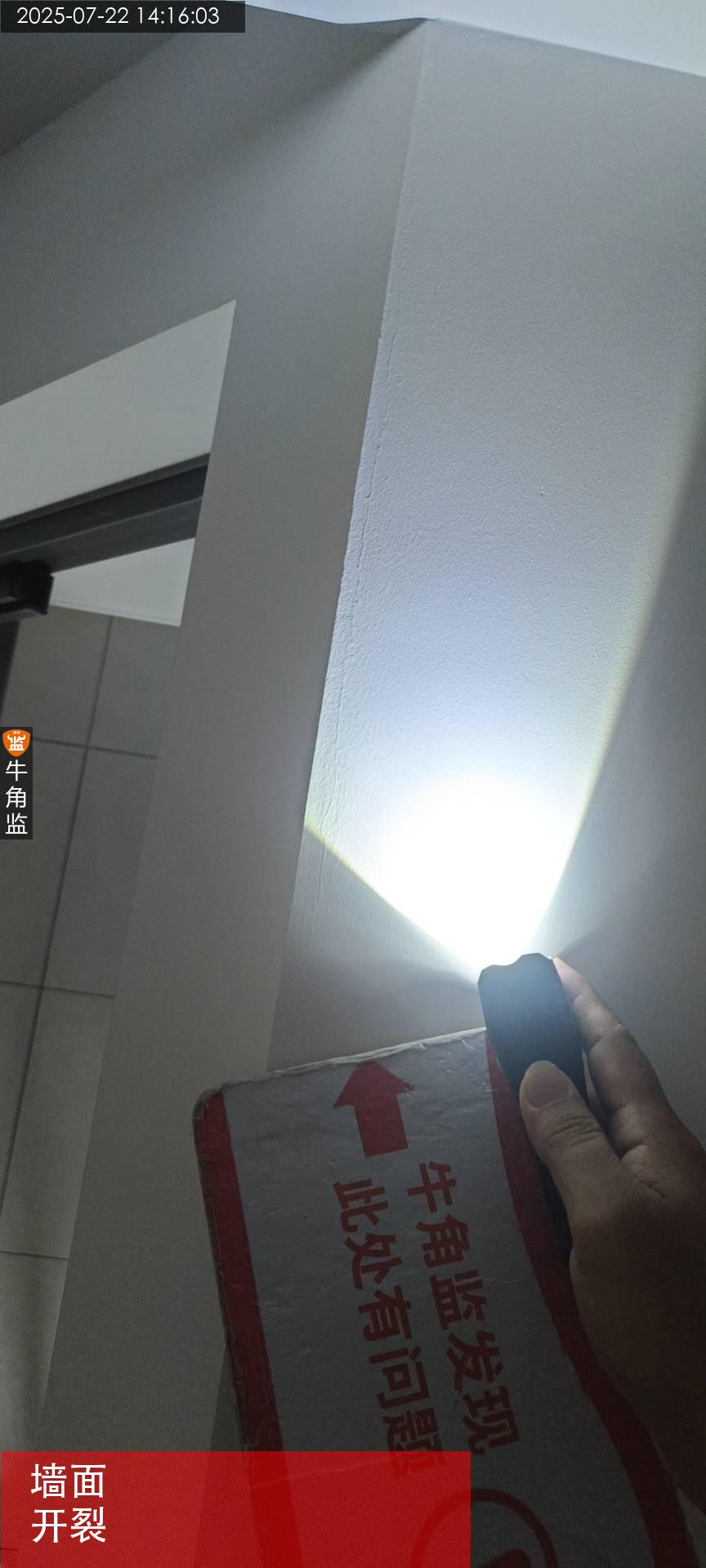

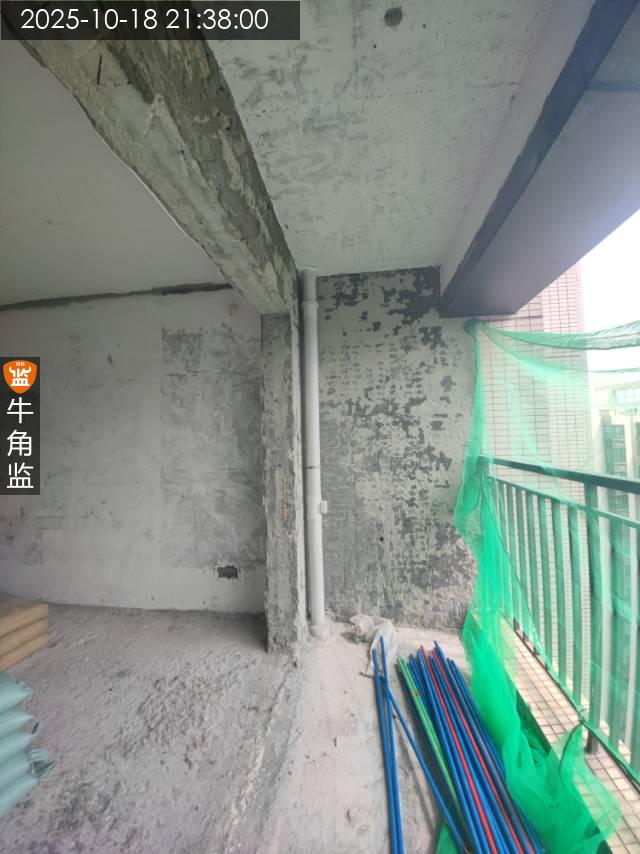

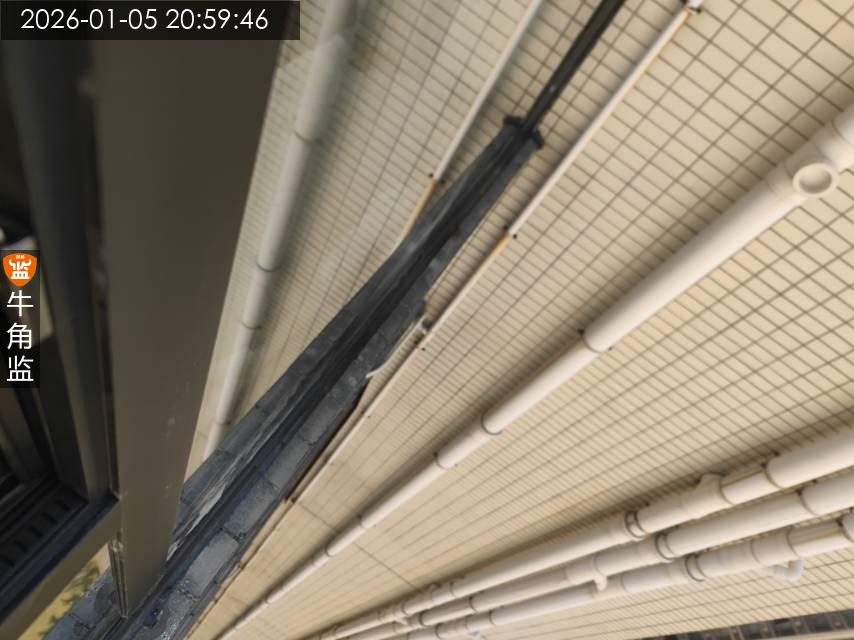

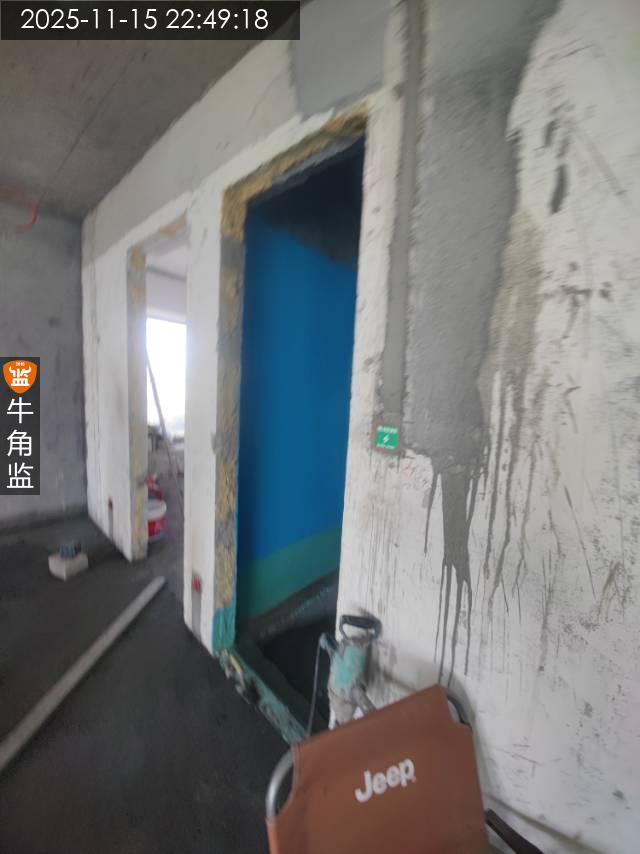

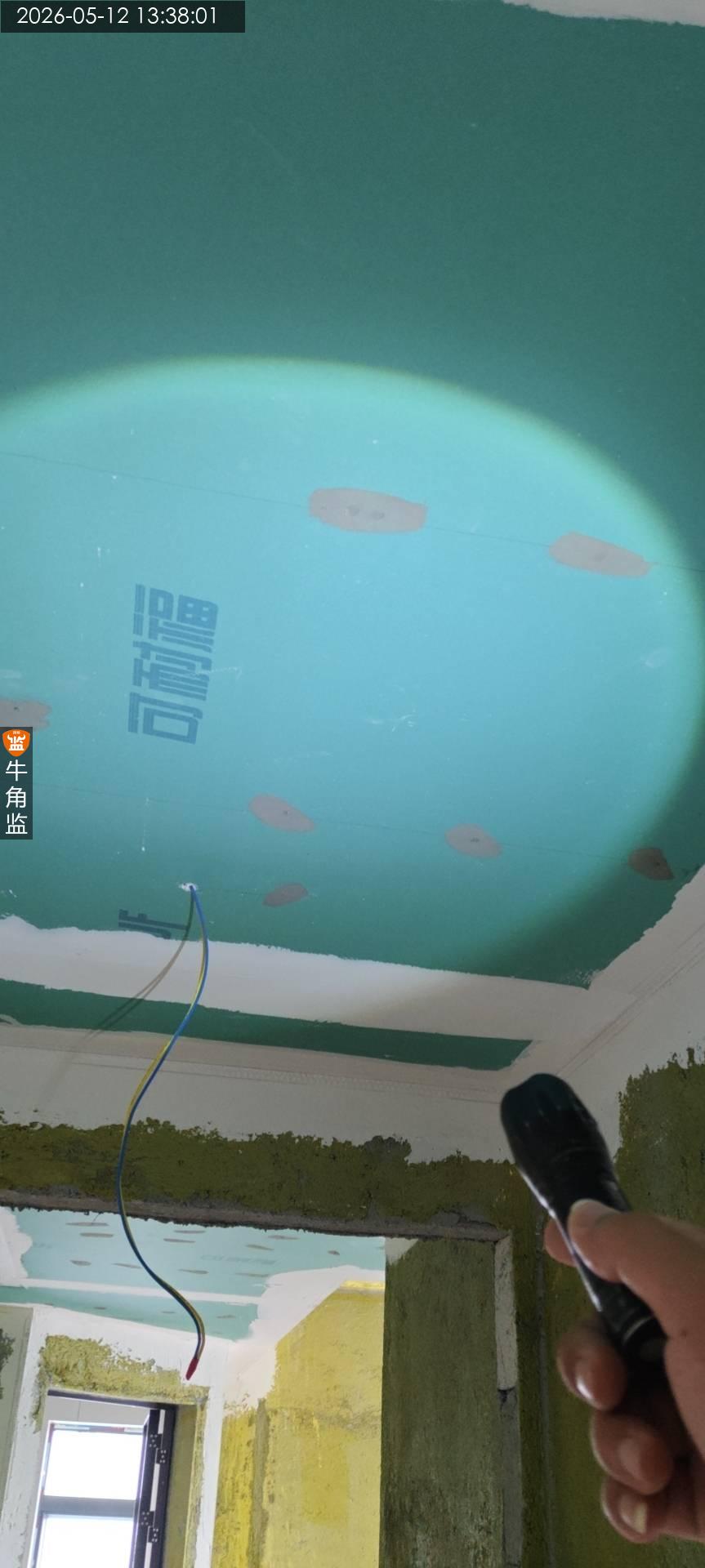

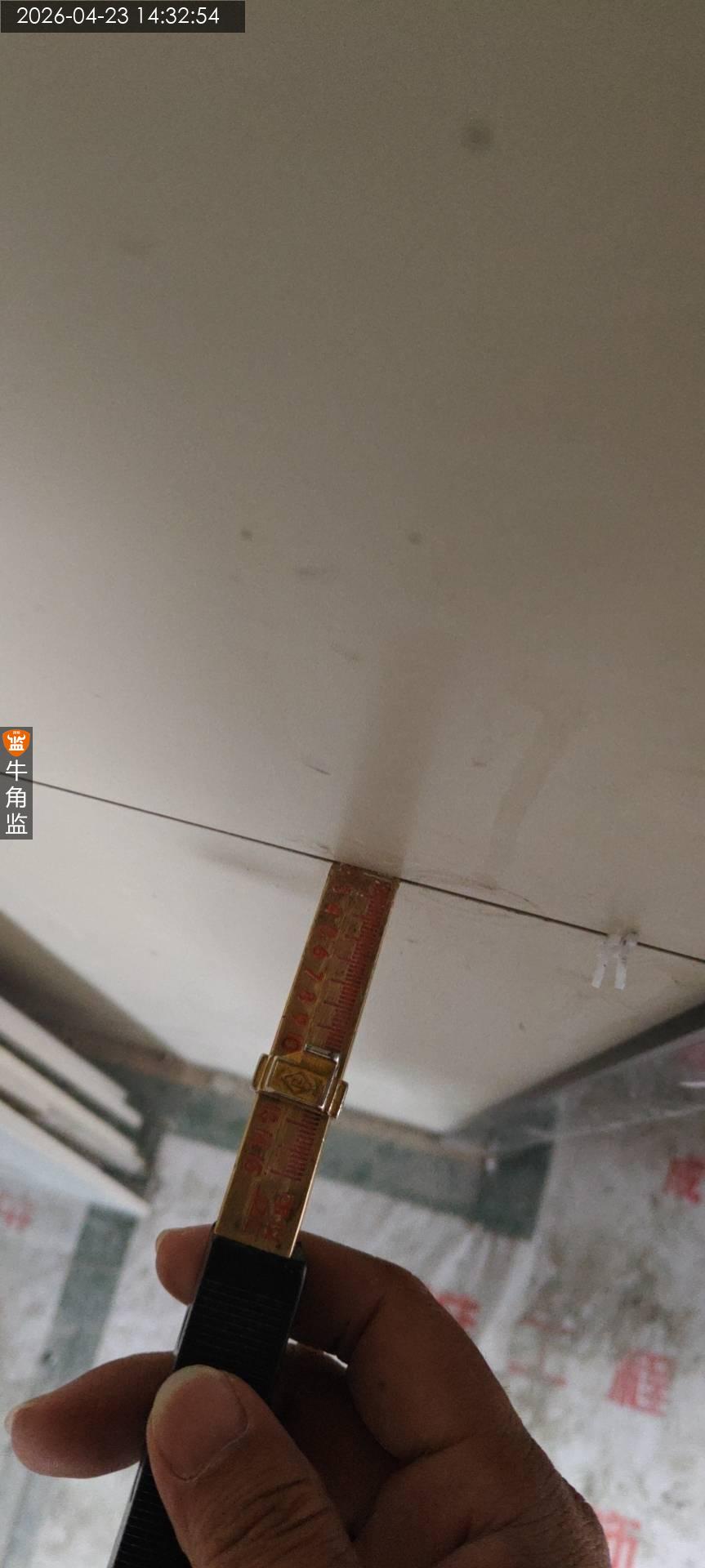

本次检查现场情况如下 完工检查 注意事项及施工建议 杂物间天花排水管周围漏水发霉,现场沟通处理方案,排水管天花周围批荡拆除见钢筋位置,后楼上闭水试验,正常使用,一个星期内观察有无漏水情况 施工建议 观察有无漏水,根据现场情况处理好问题
2024-12-01
越秀区路********4376
设 计 师:未知
施工队长:阳工
工地面积:49.00㎡
装修总价:0.00
本次评价:C
本次评语:

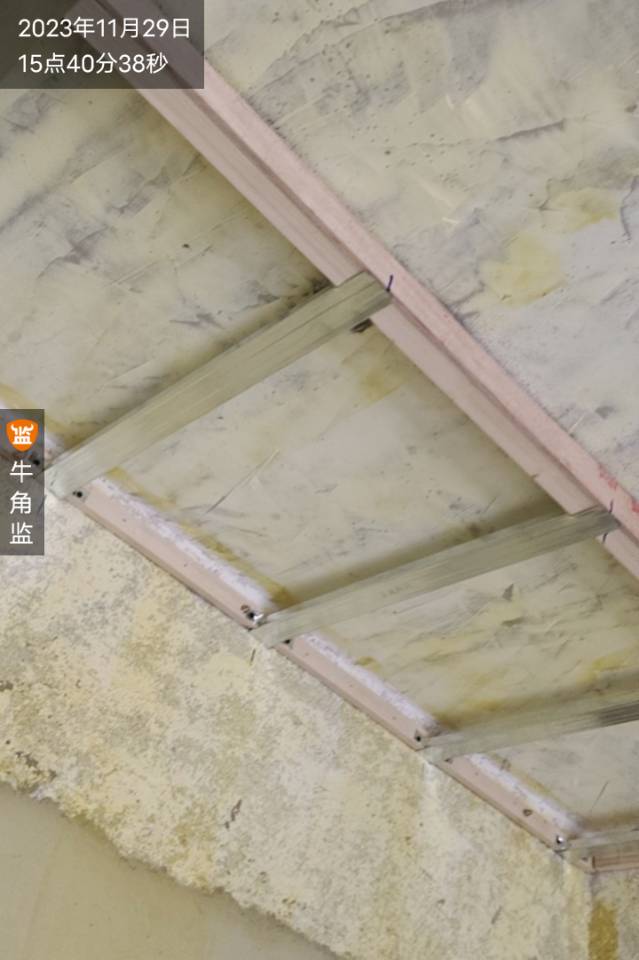

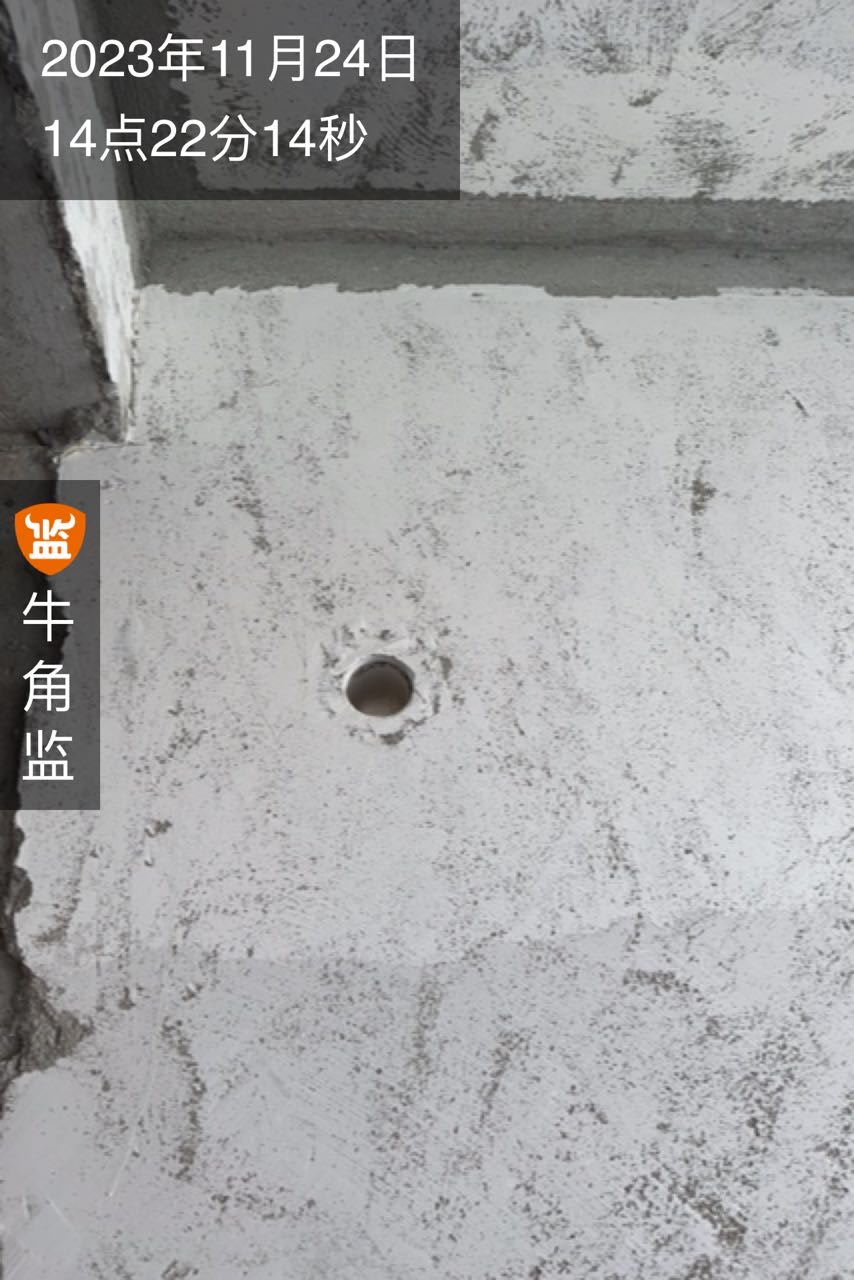

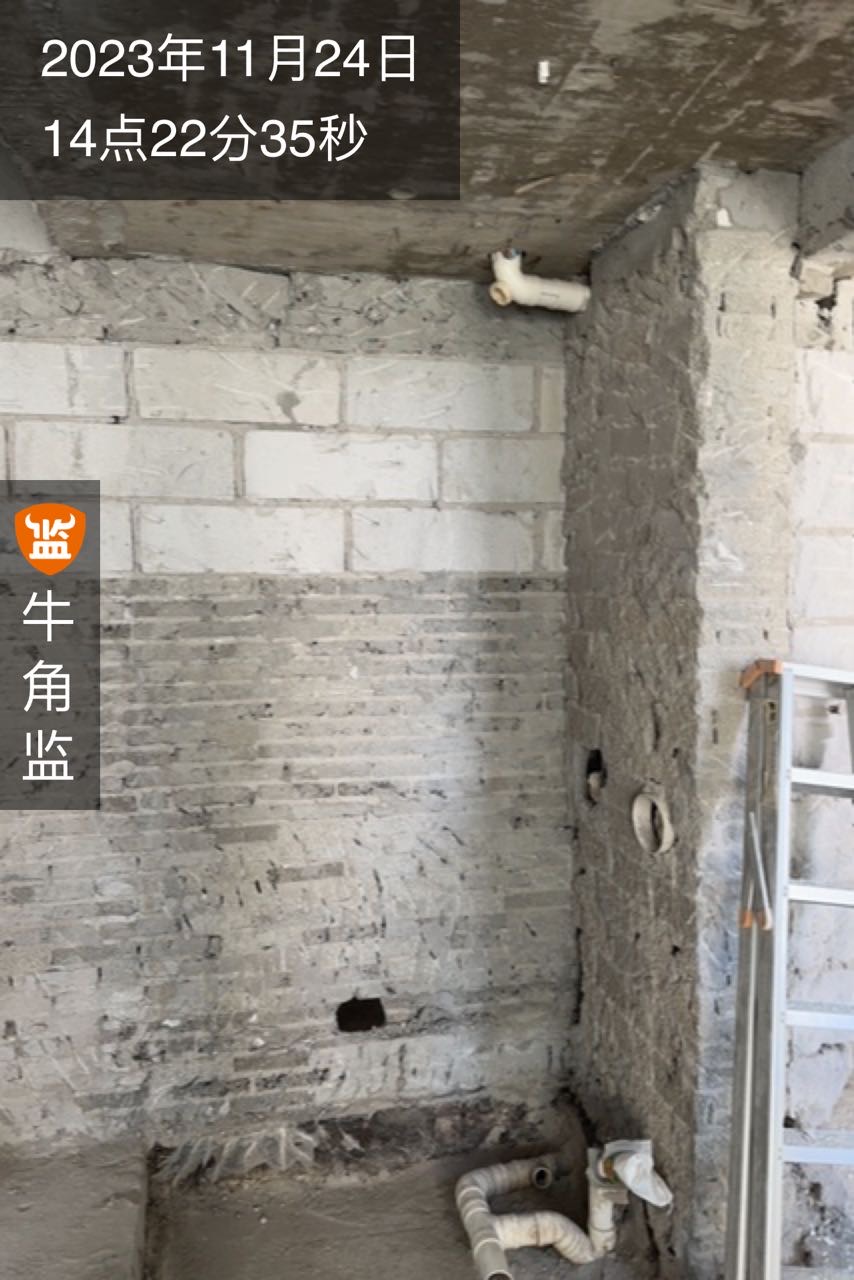

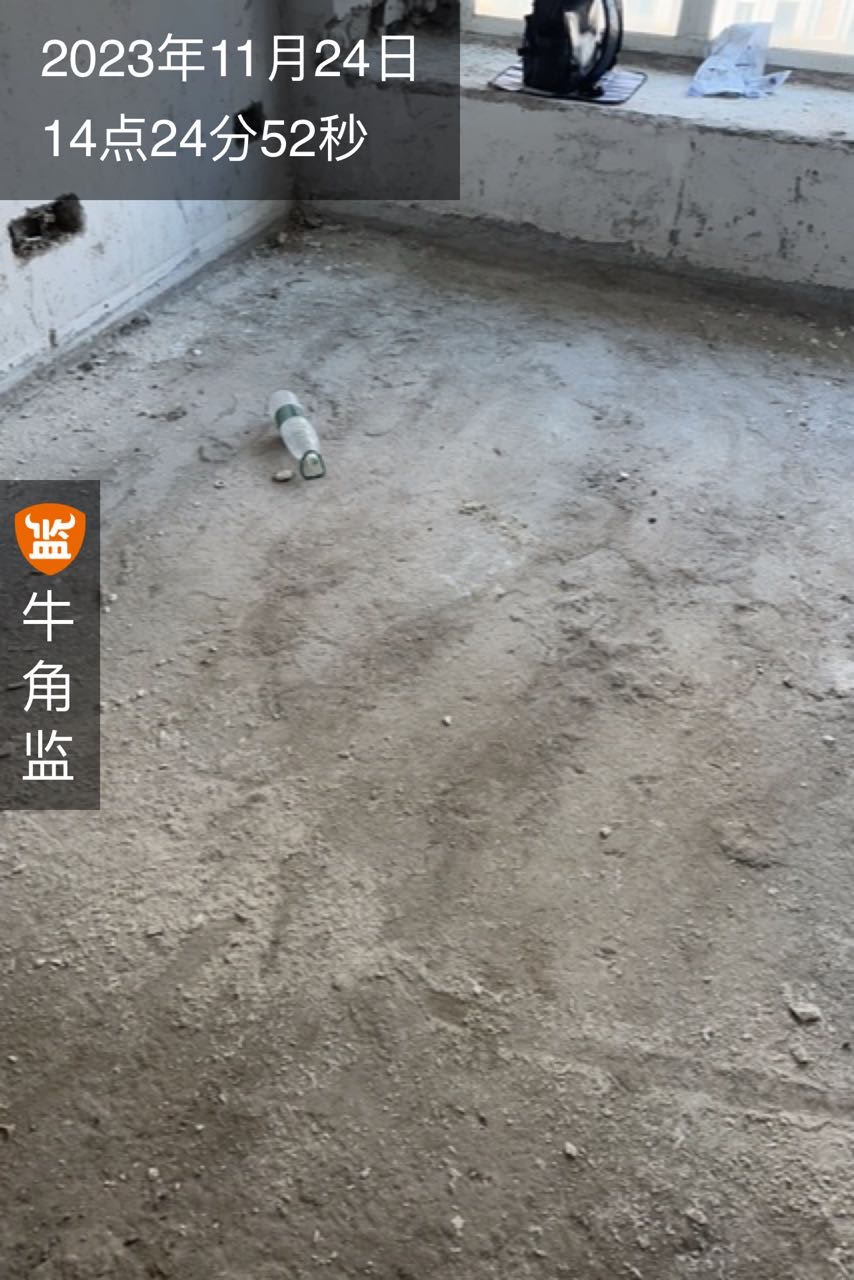

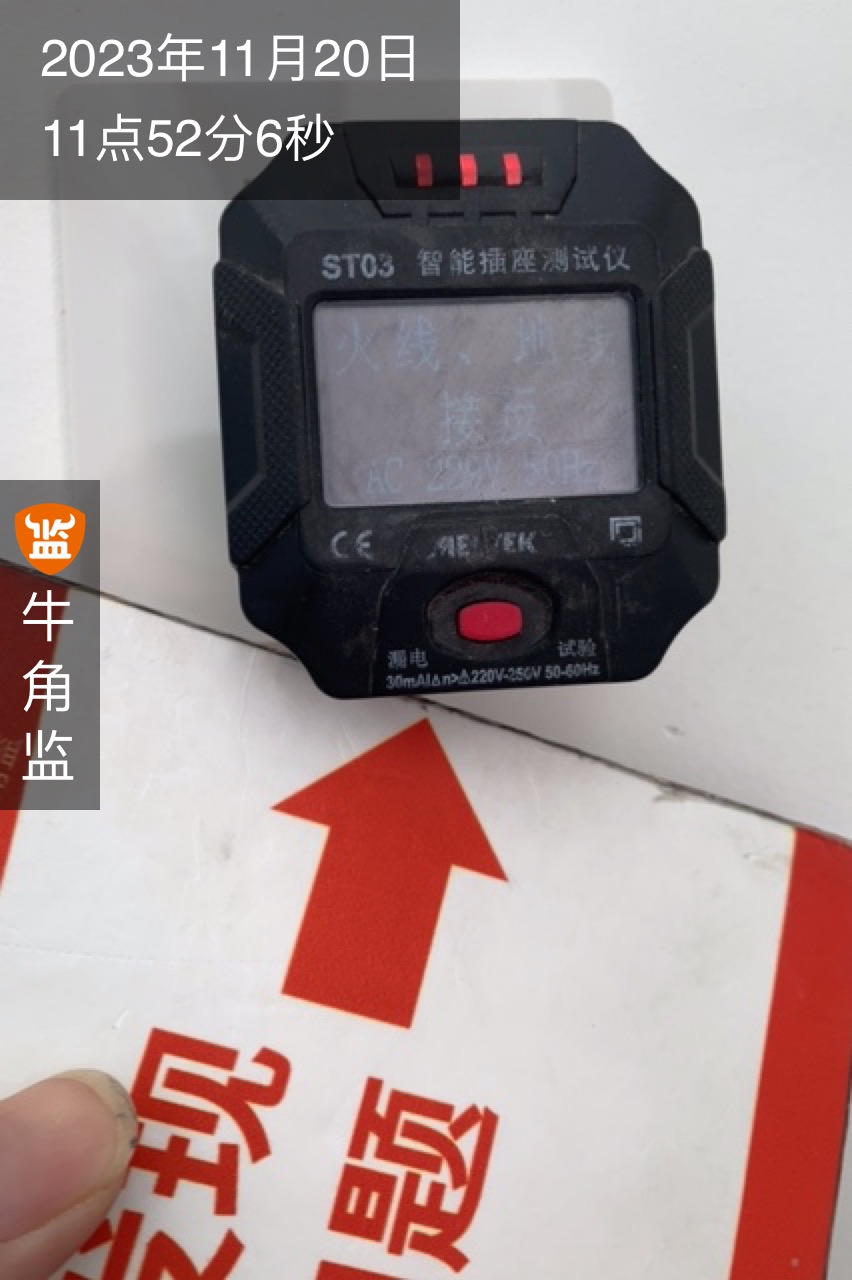

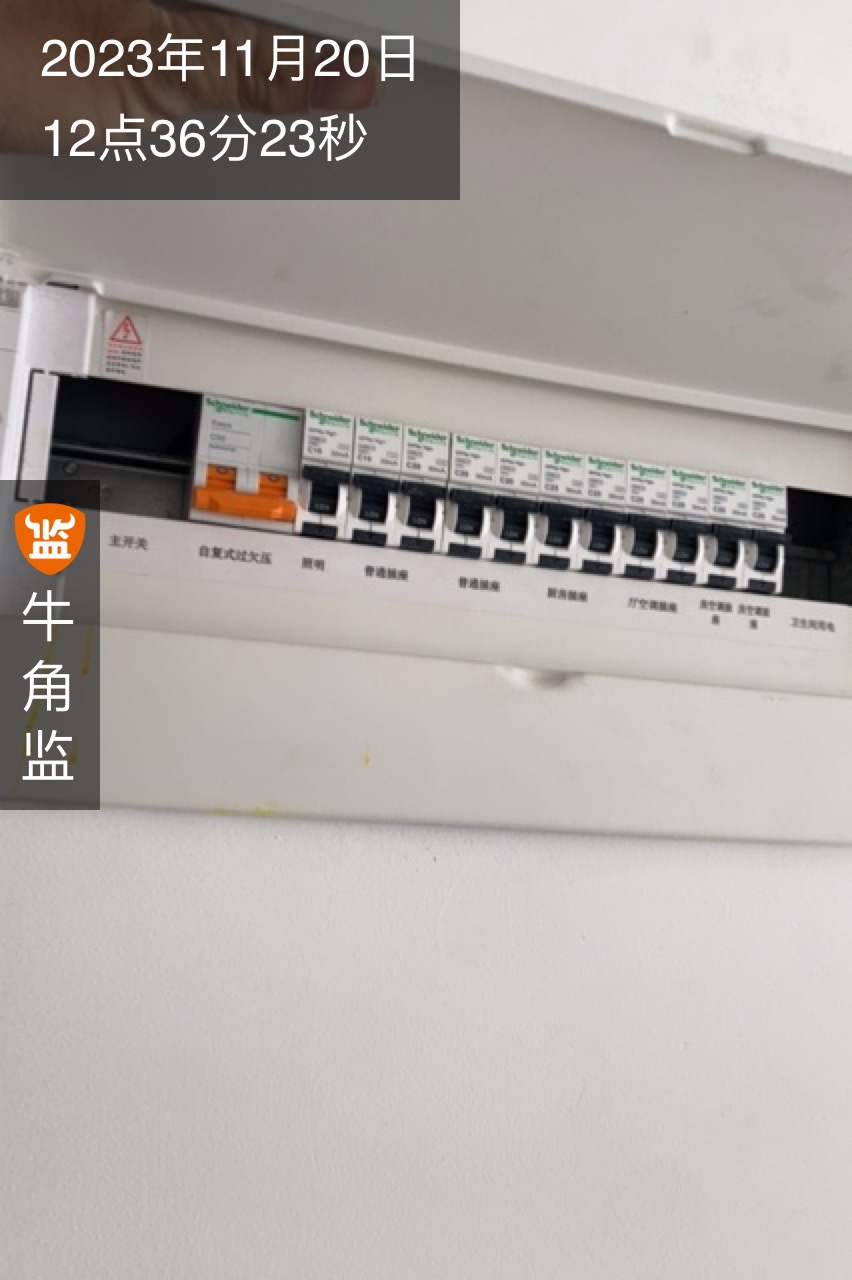

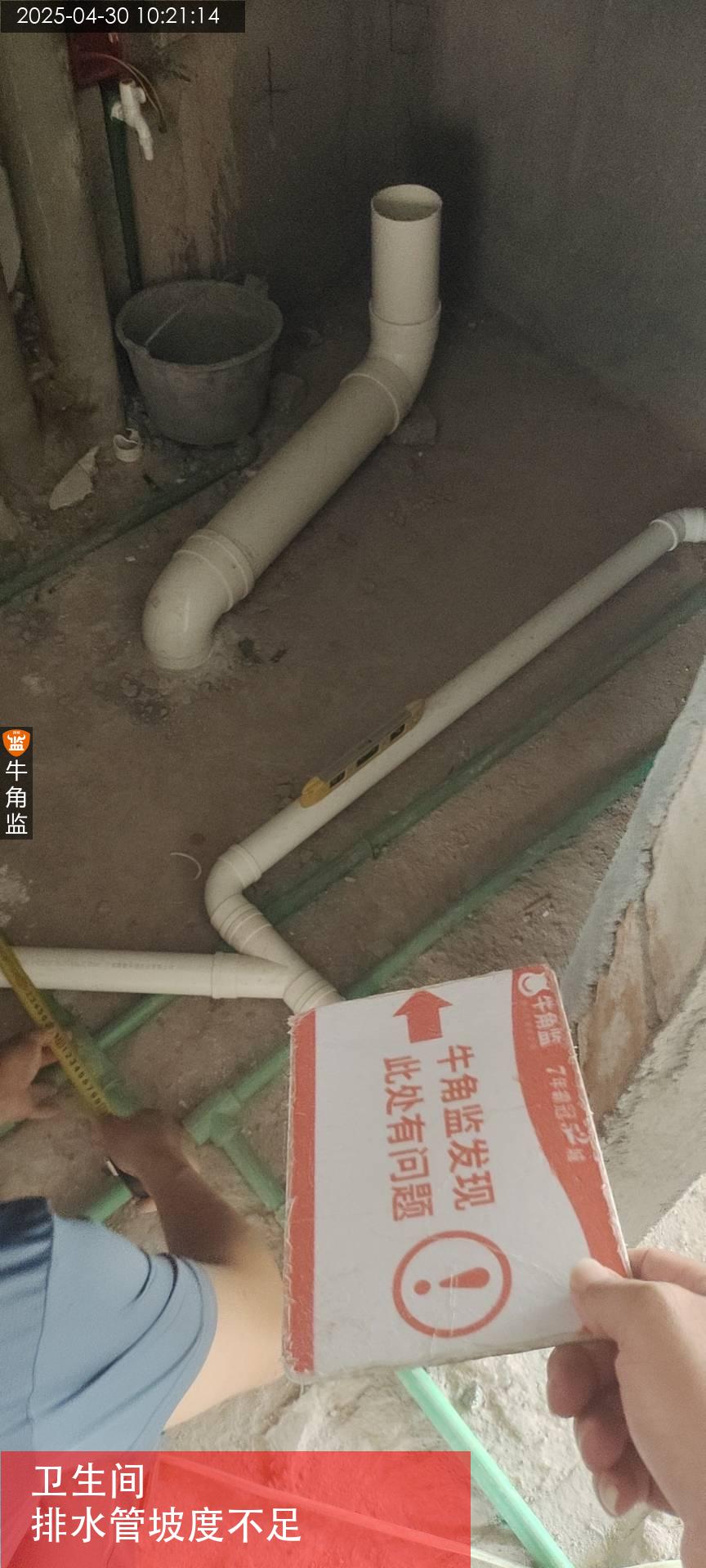

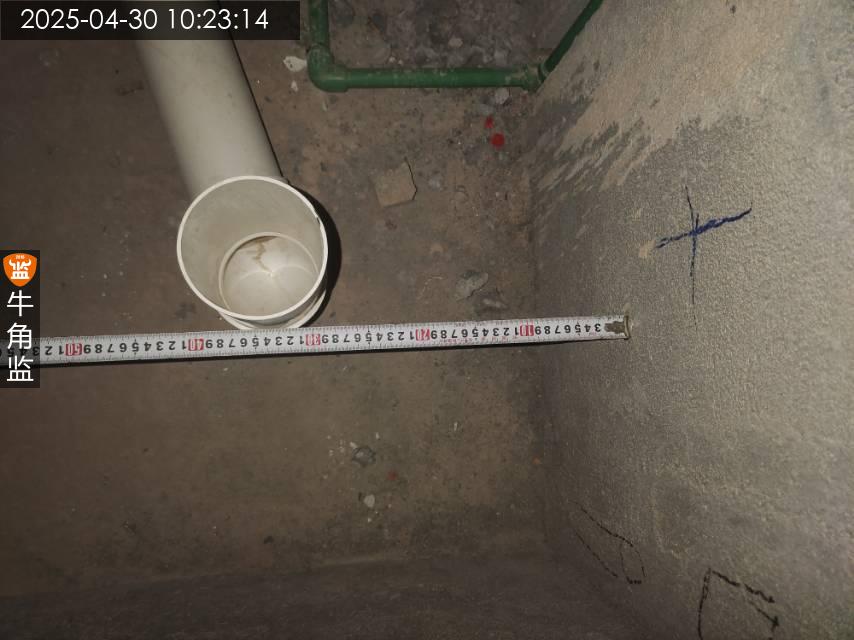

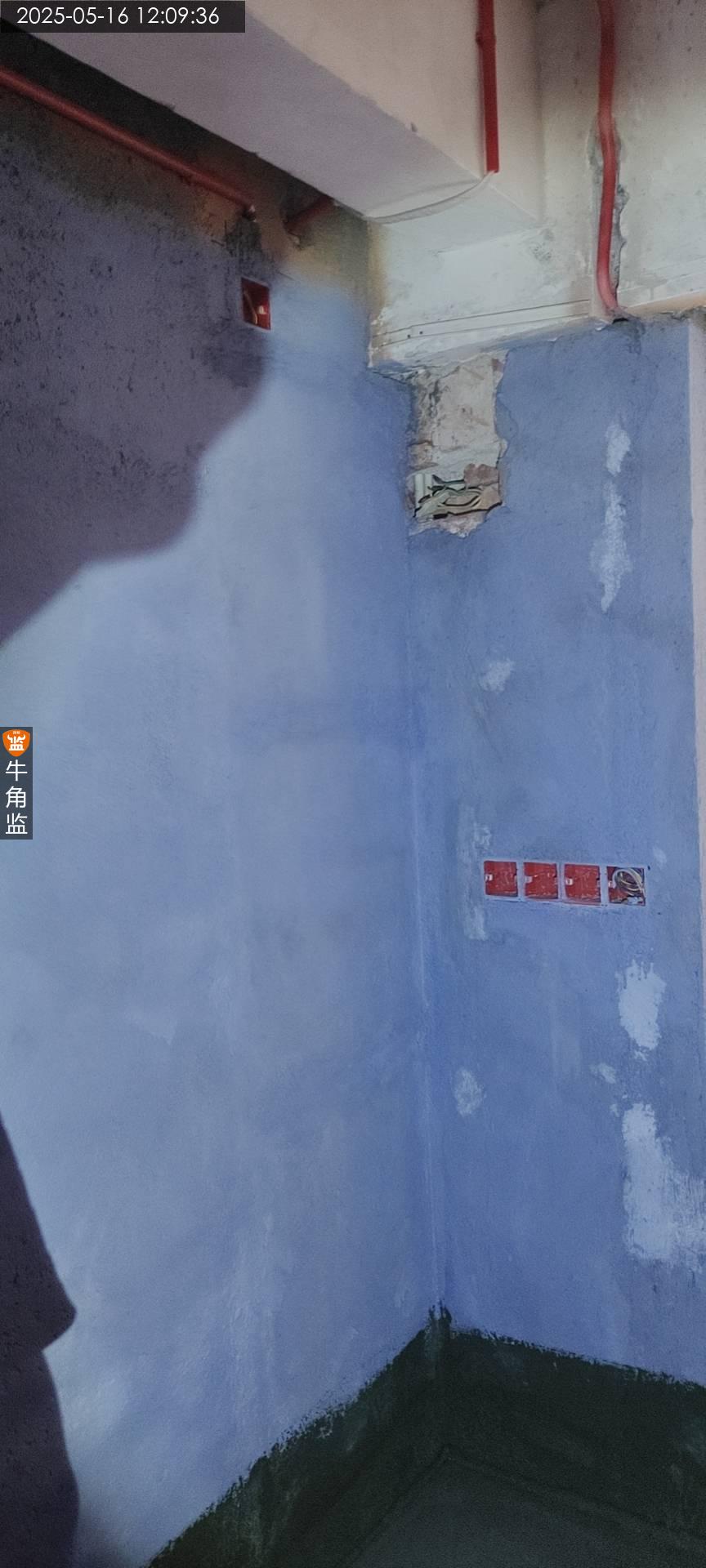

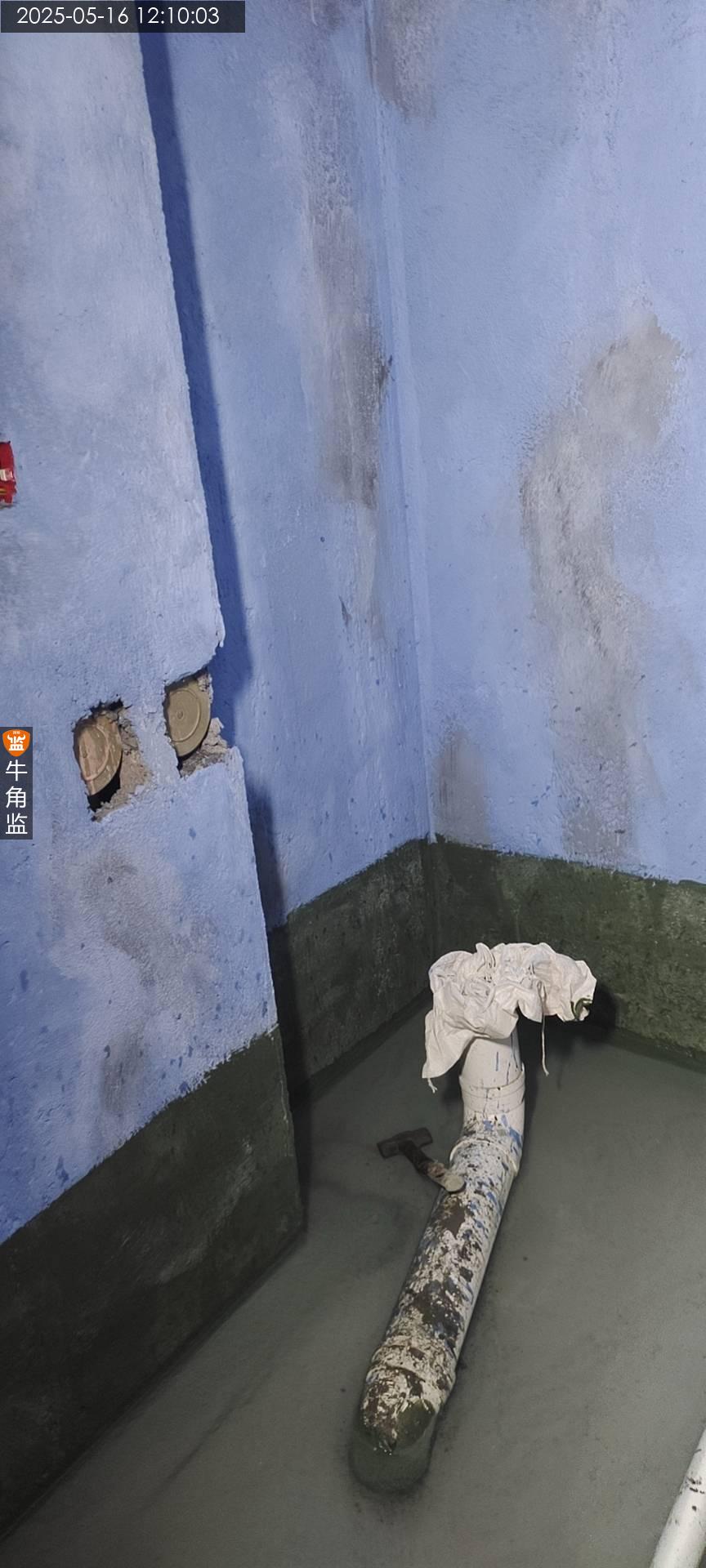

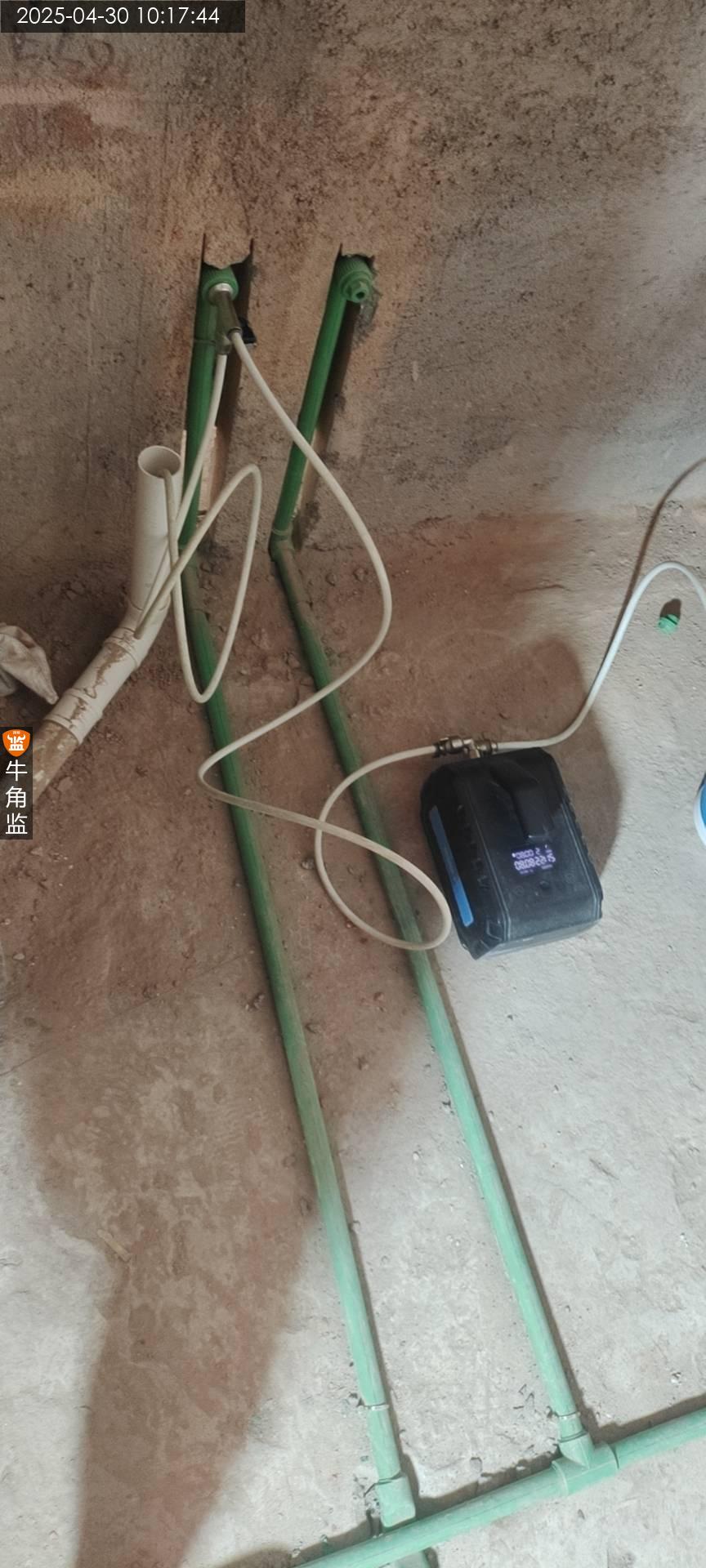

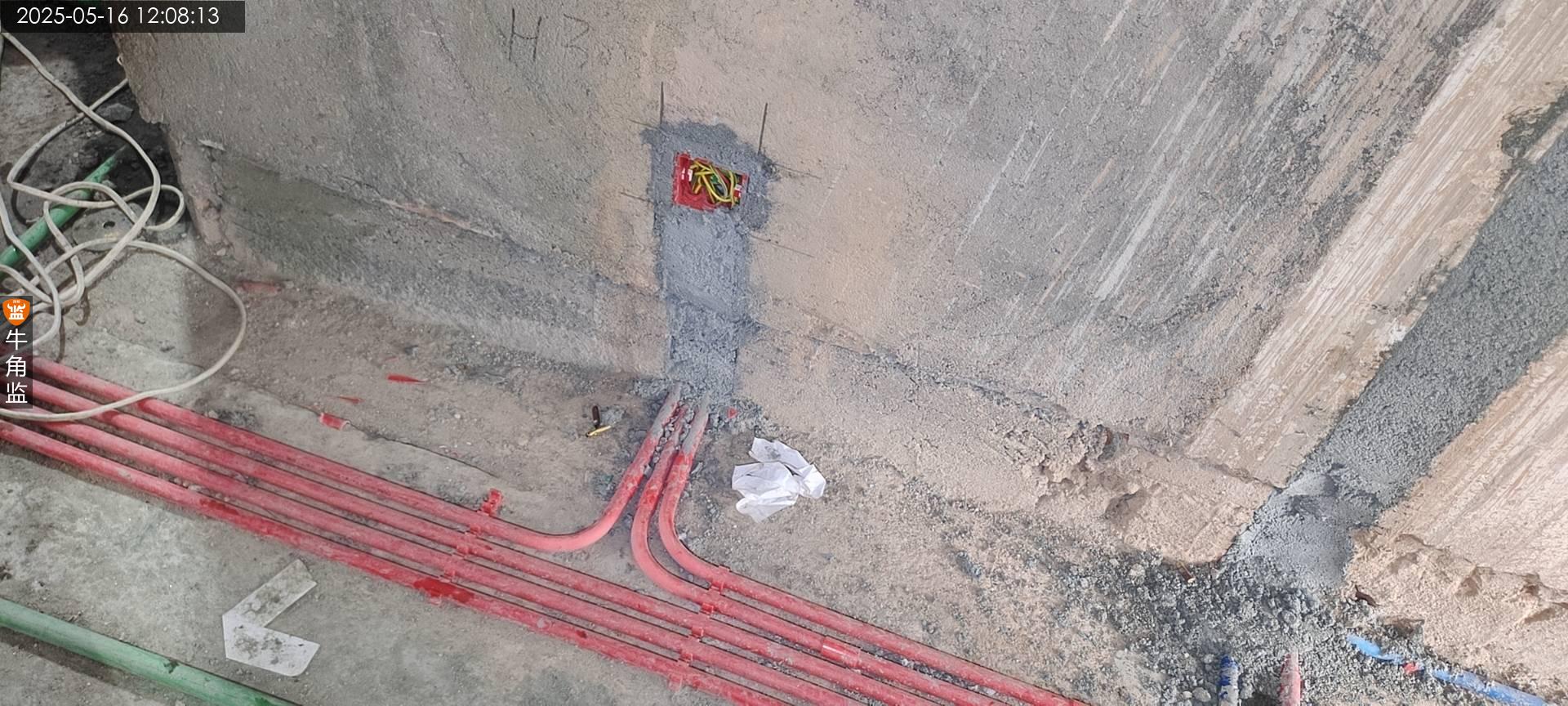

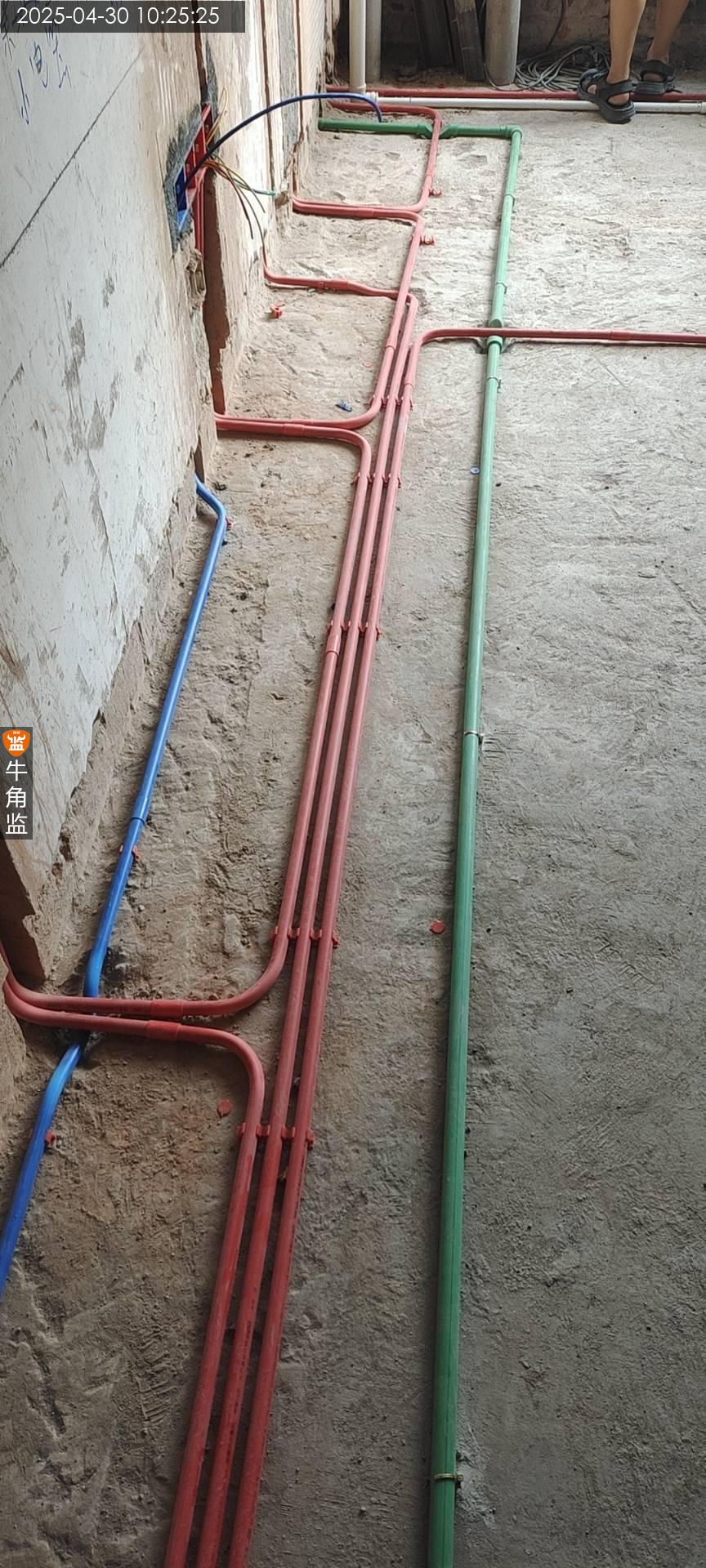

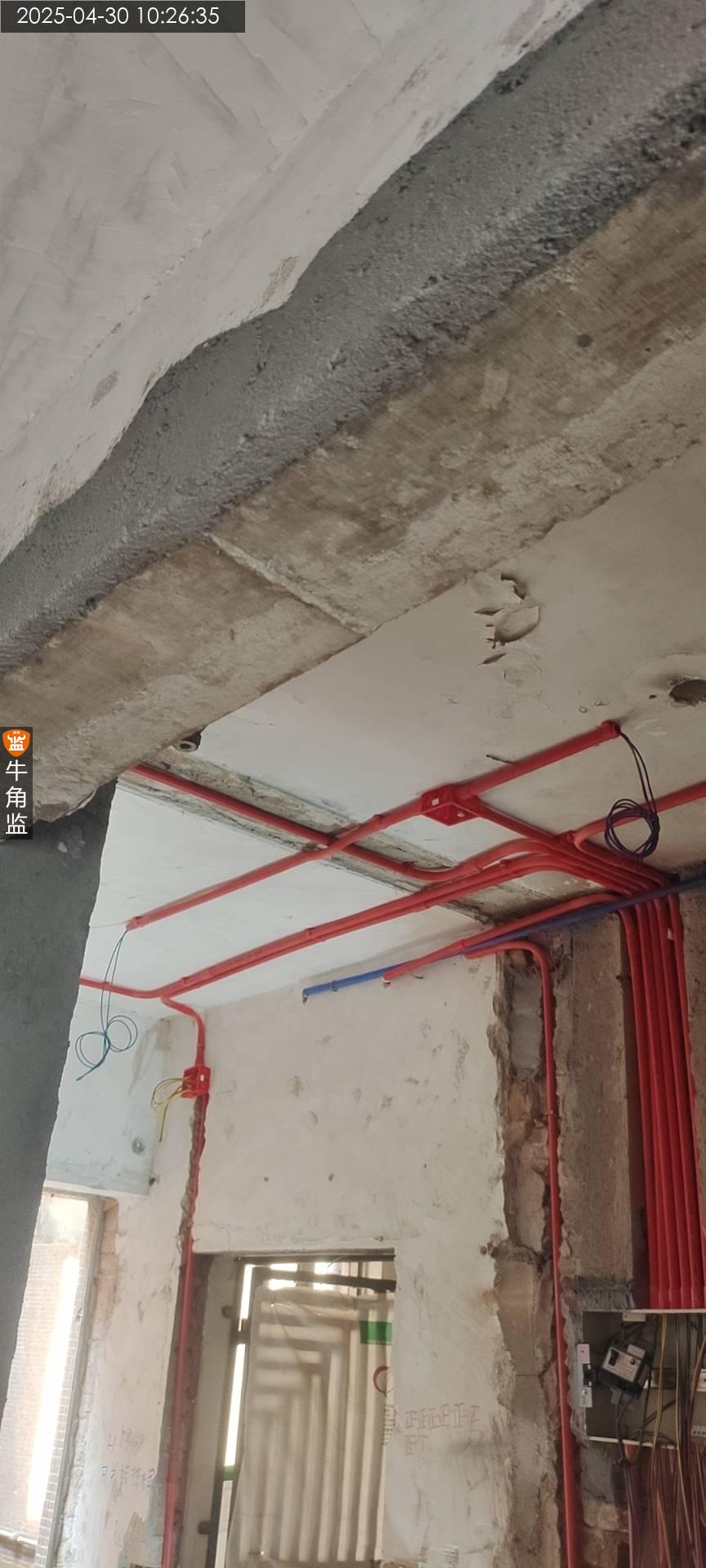

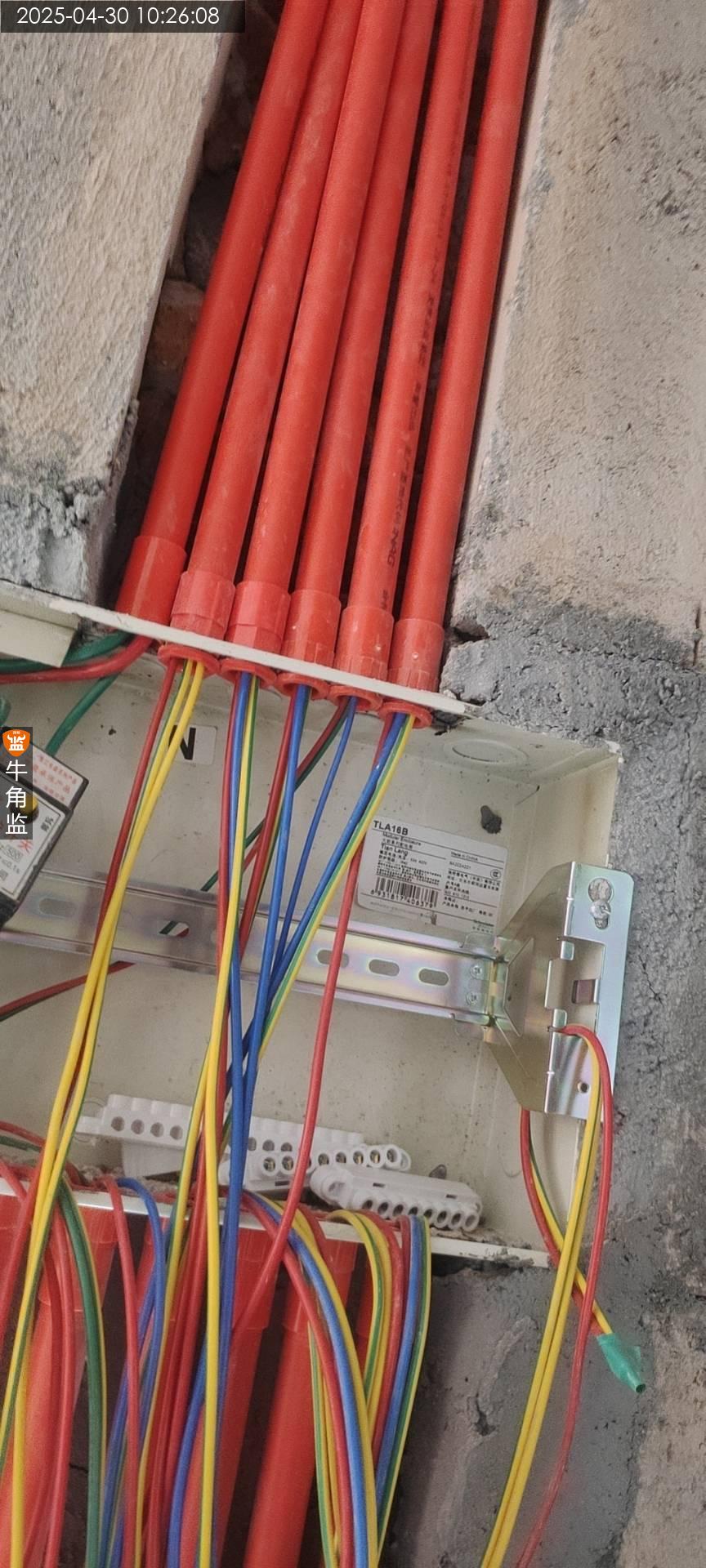

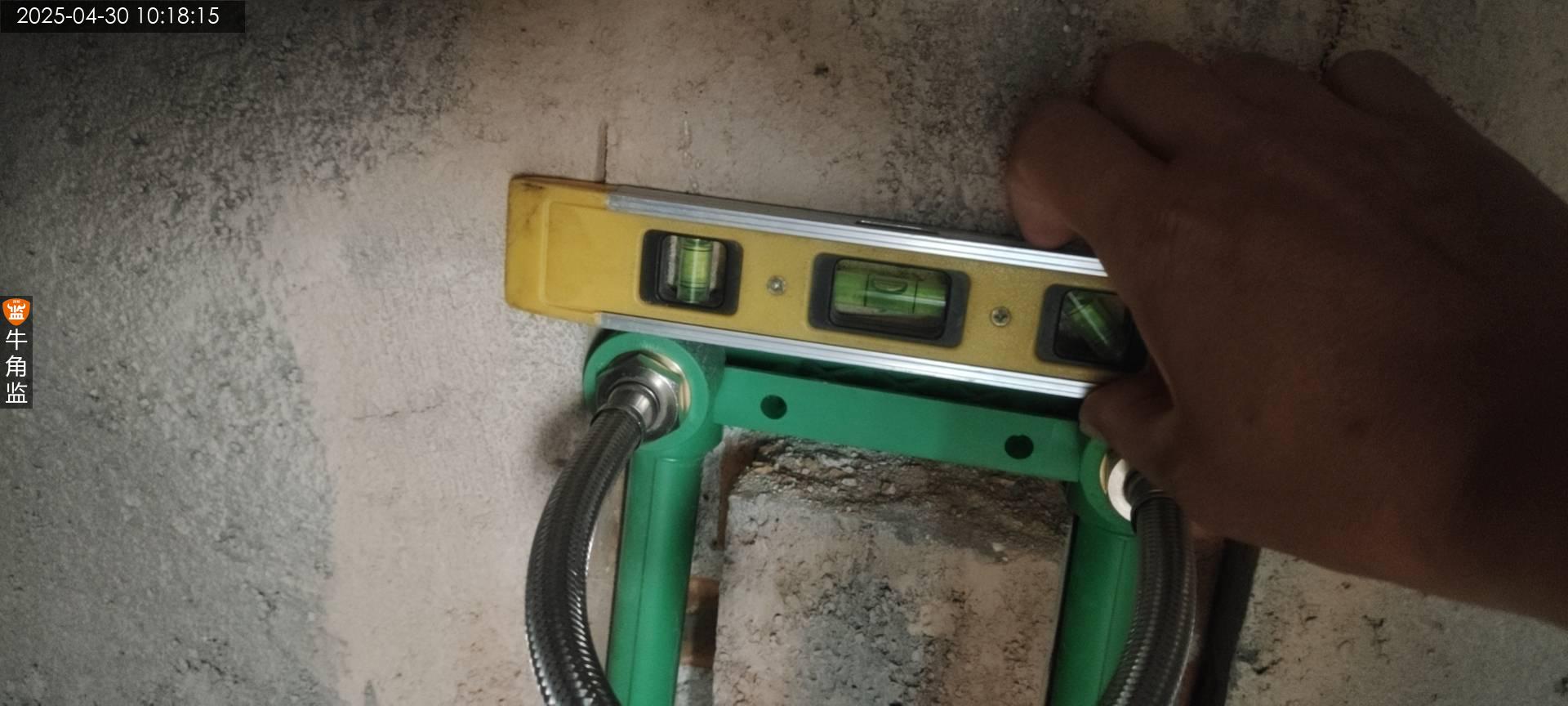

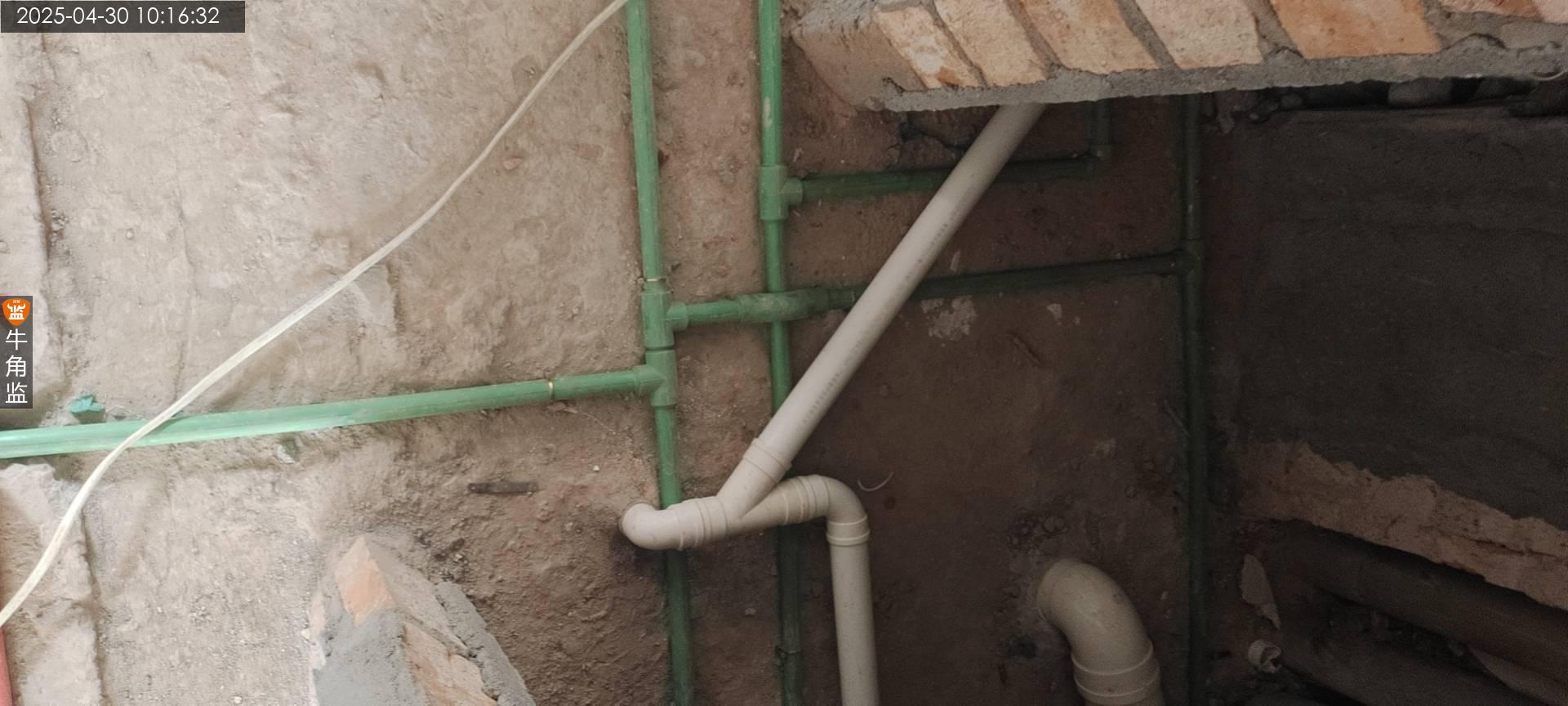

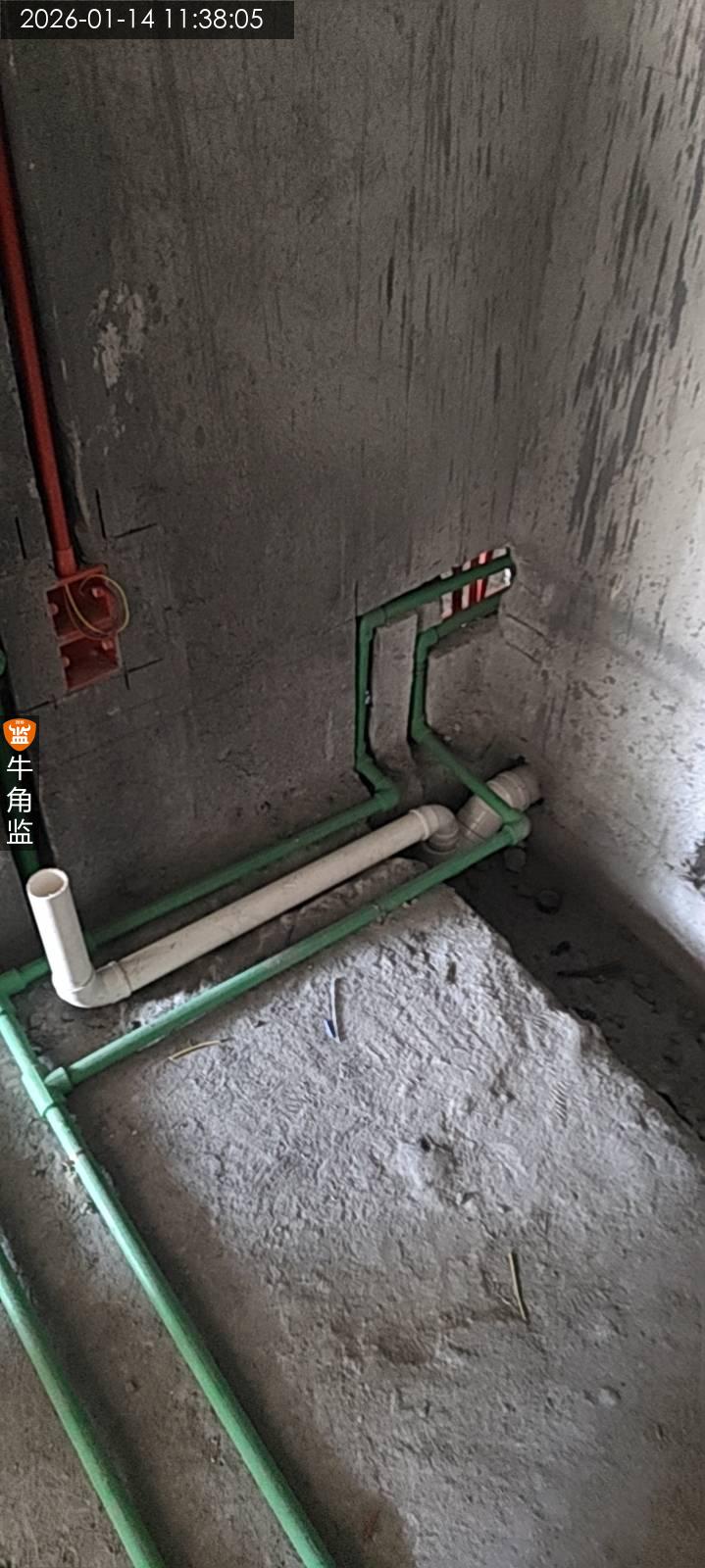

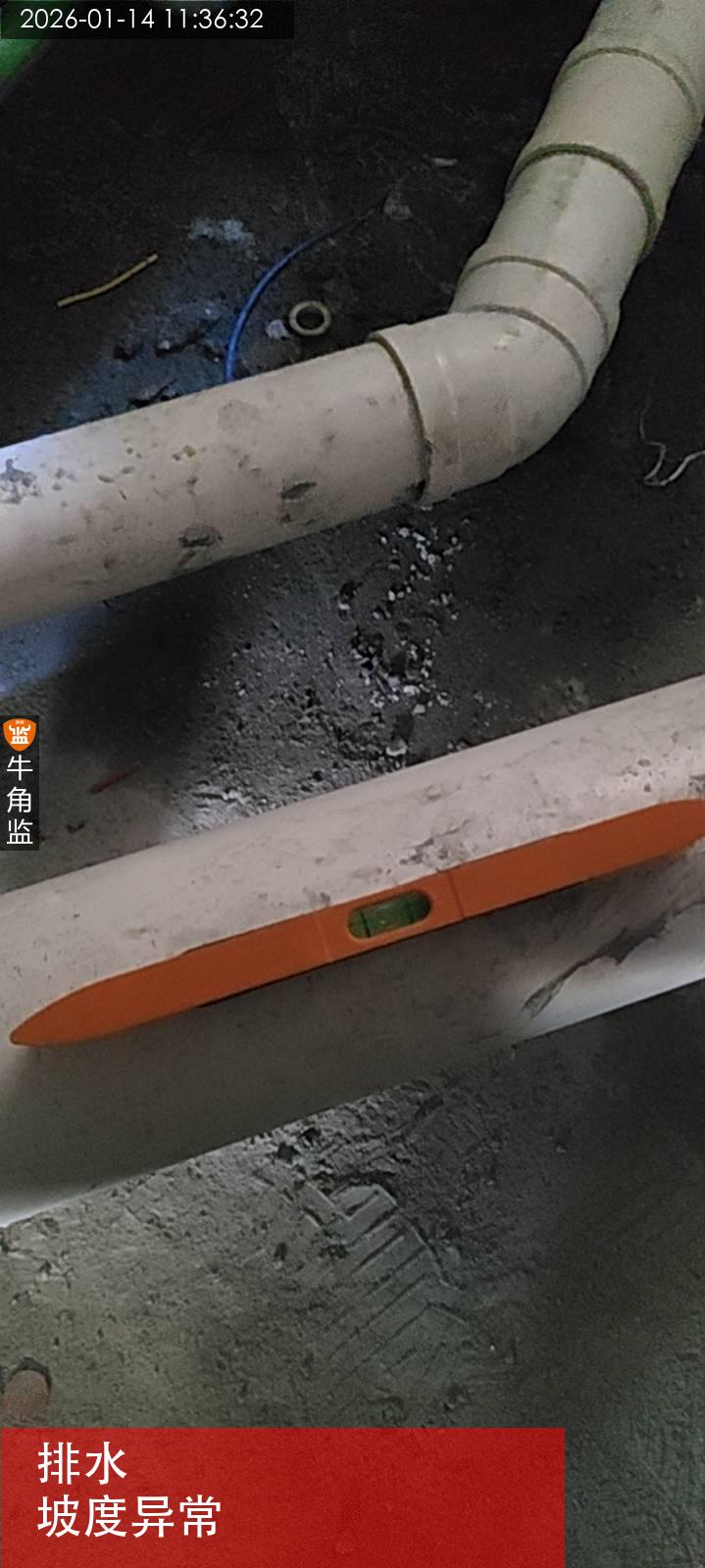

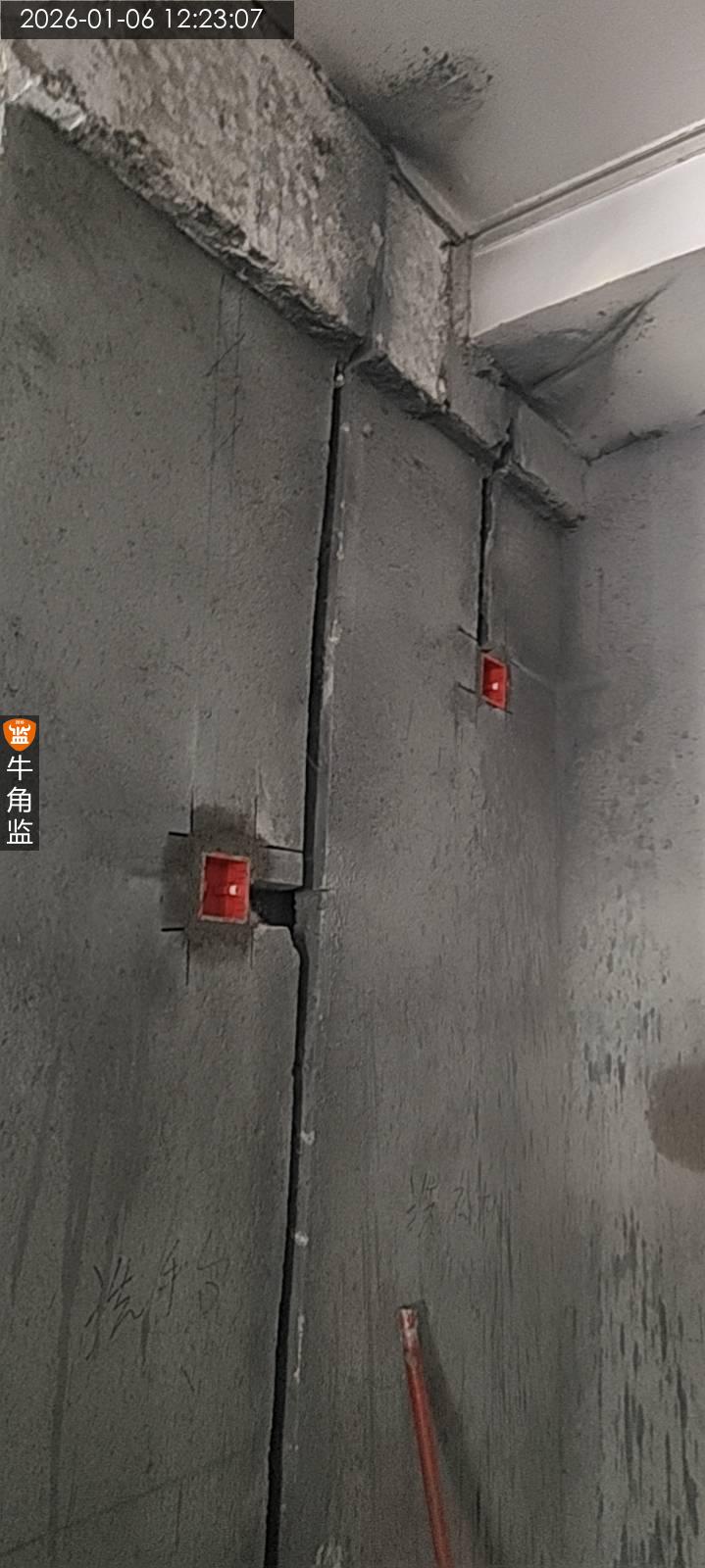

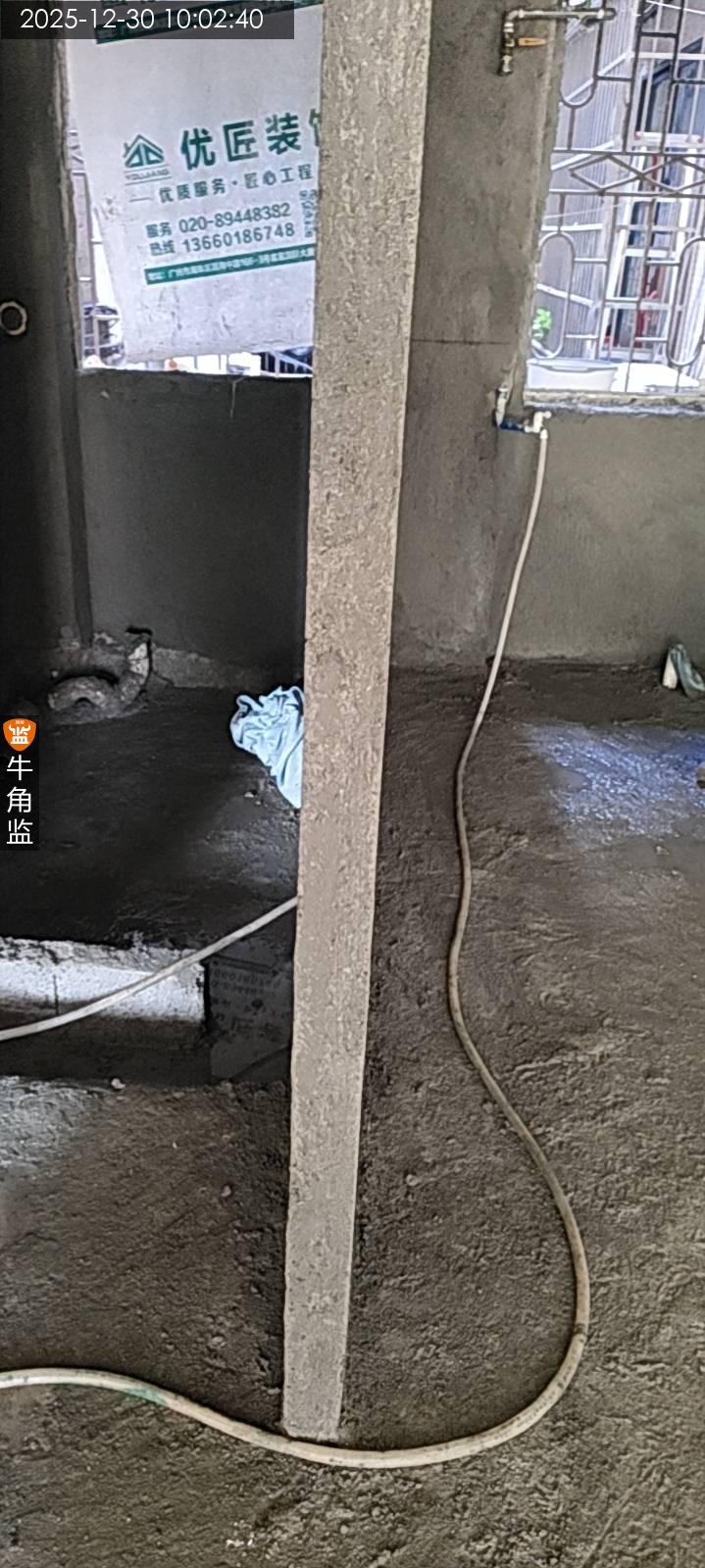

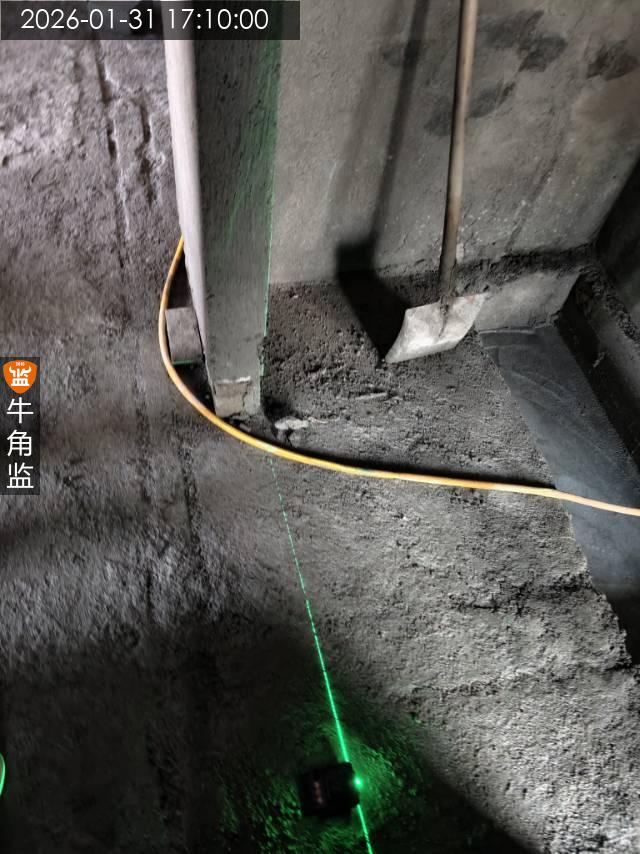

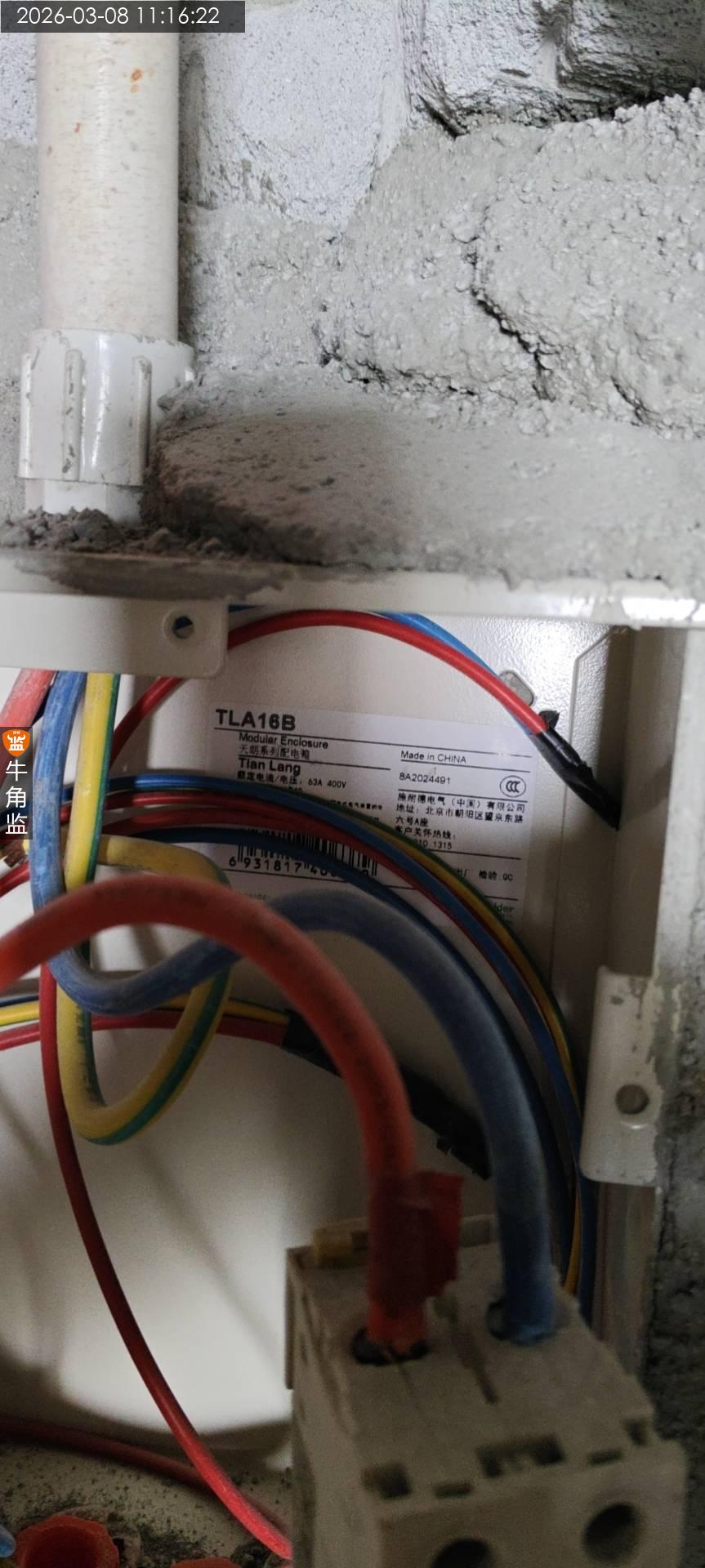

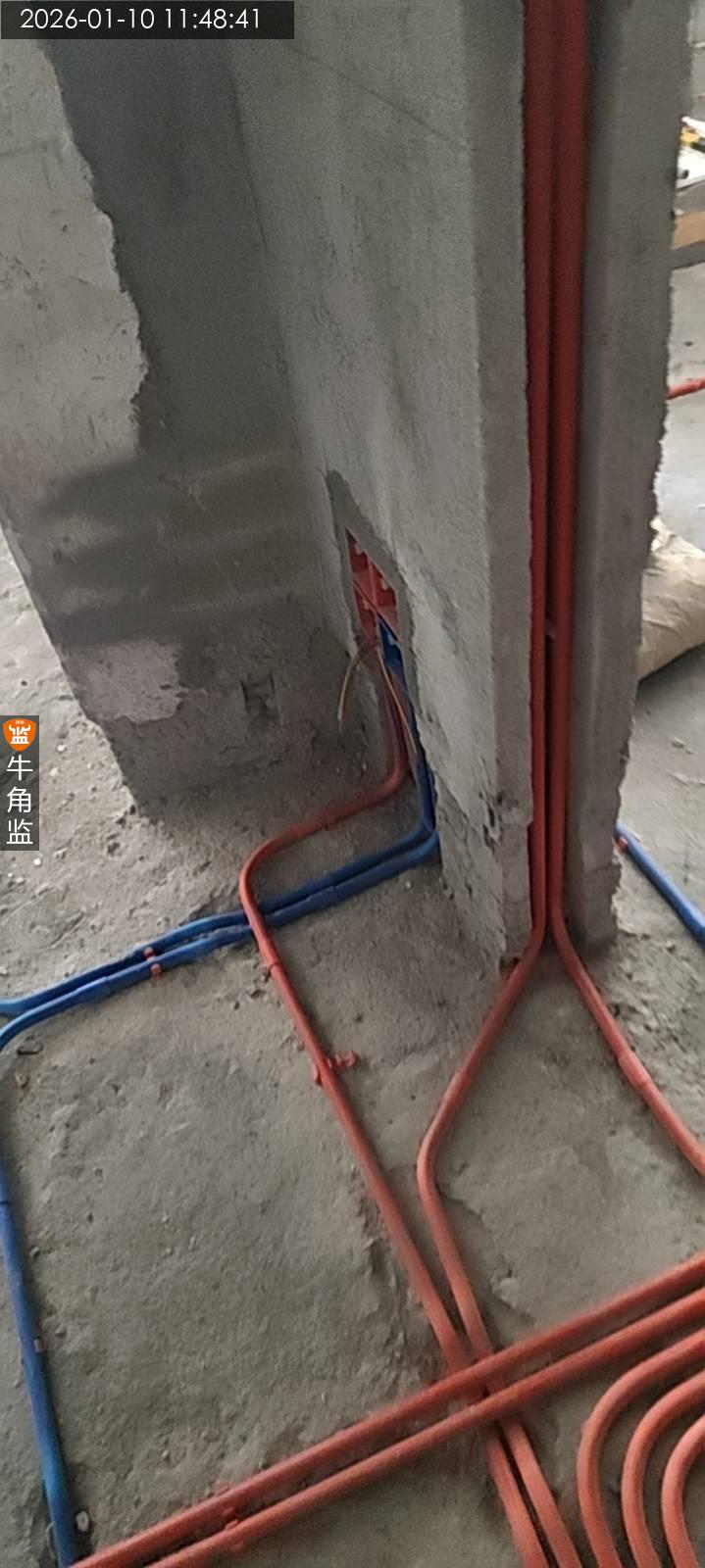

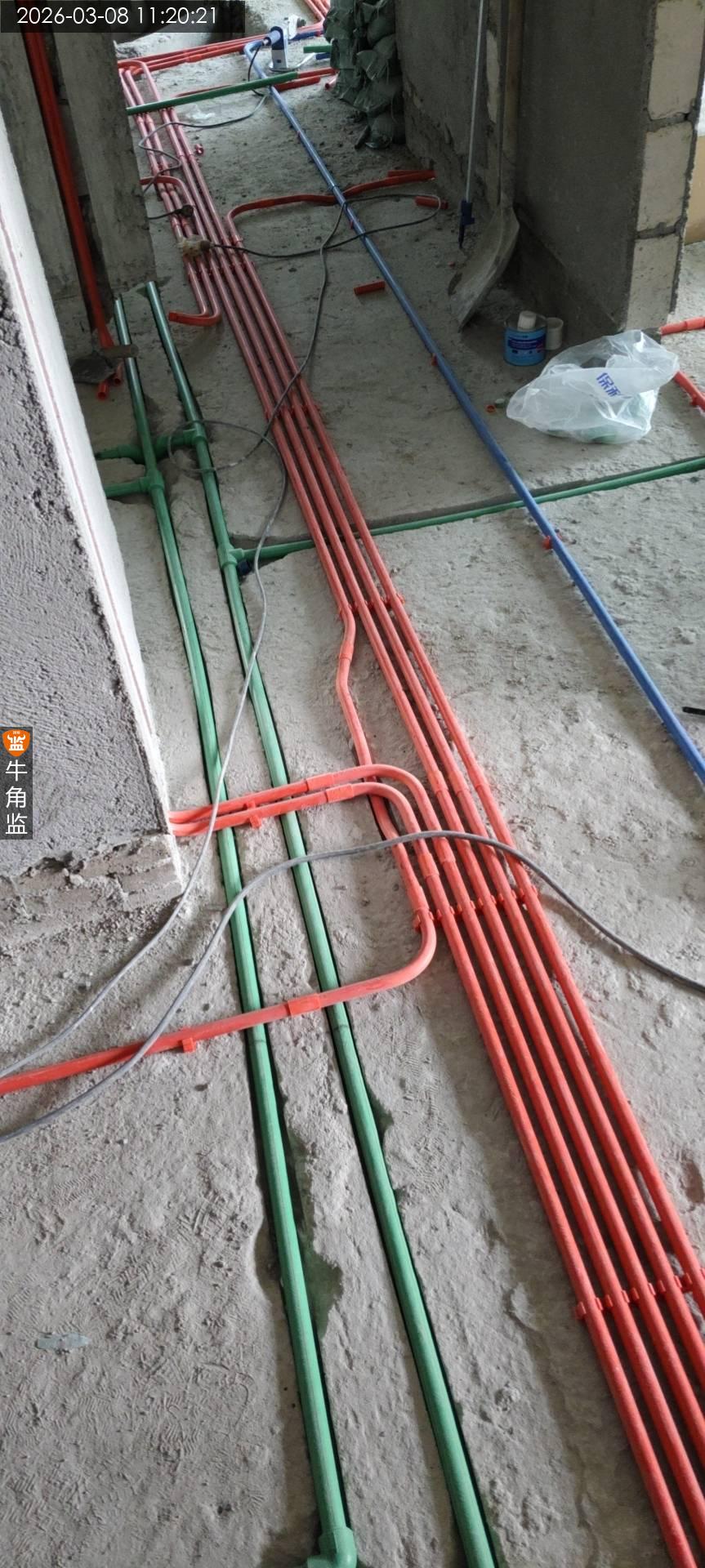

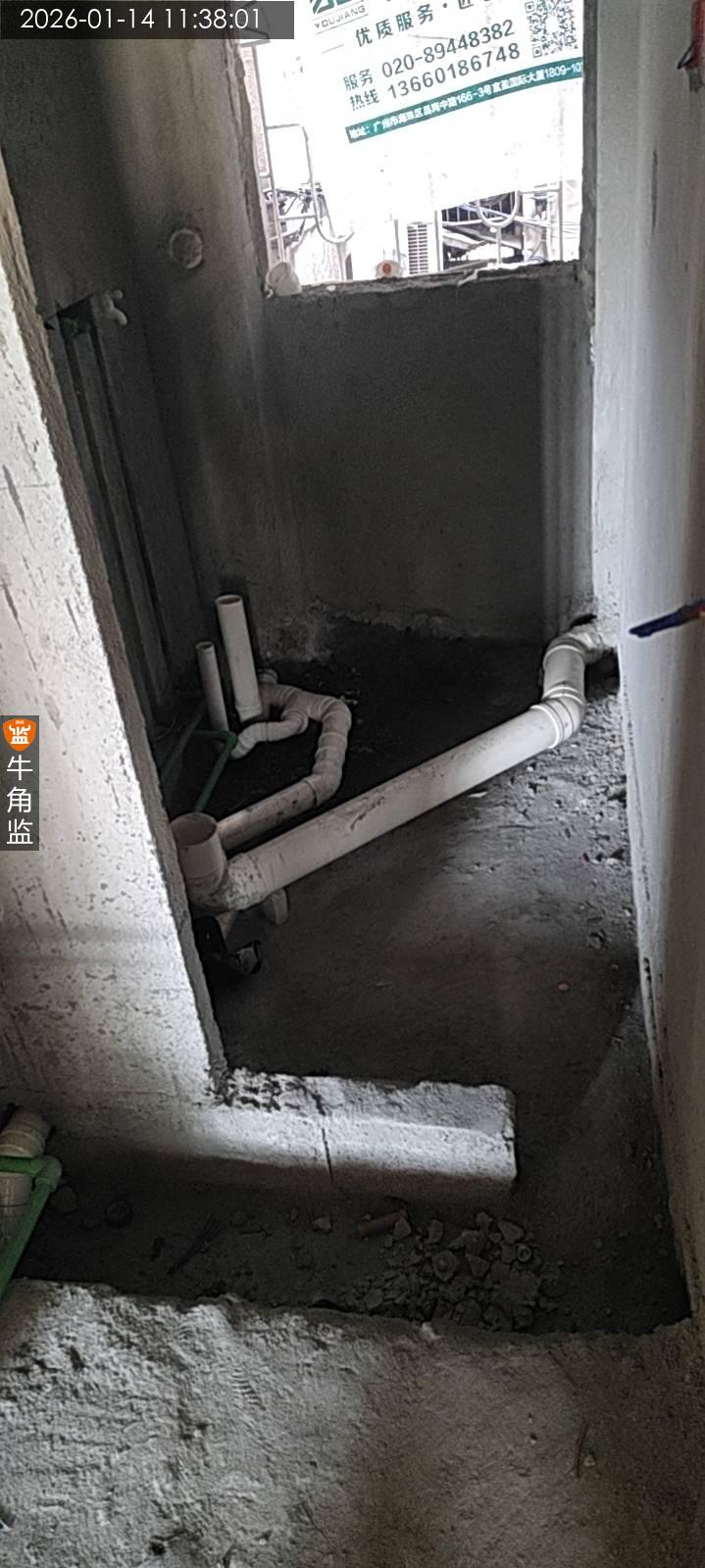

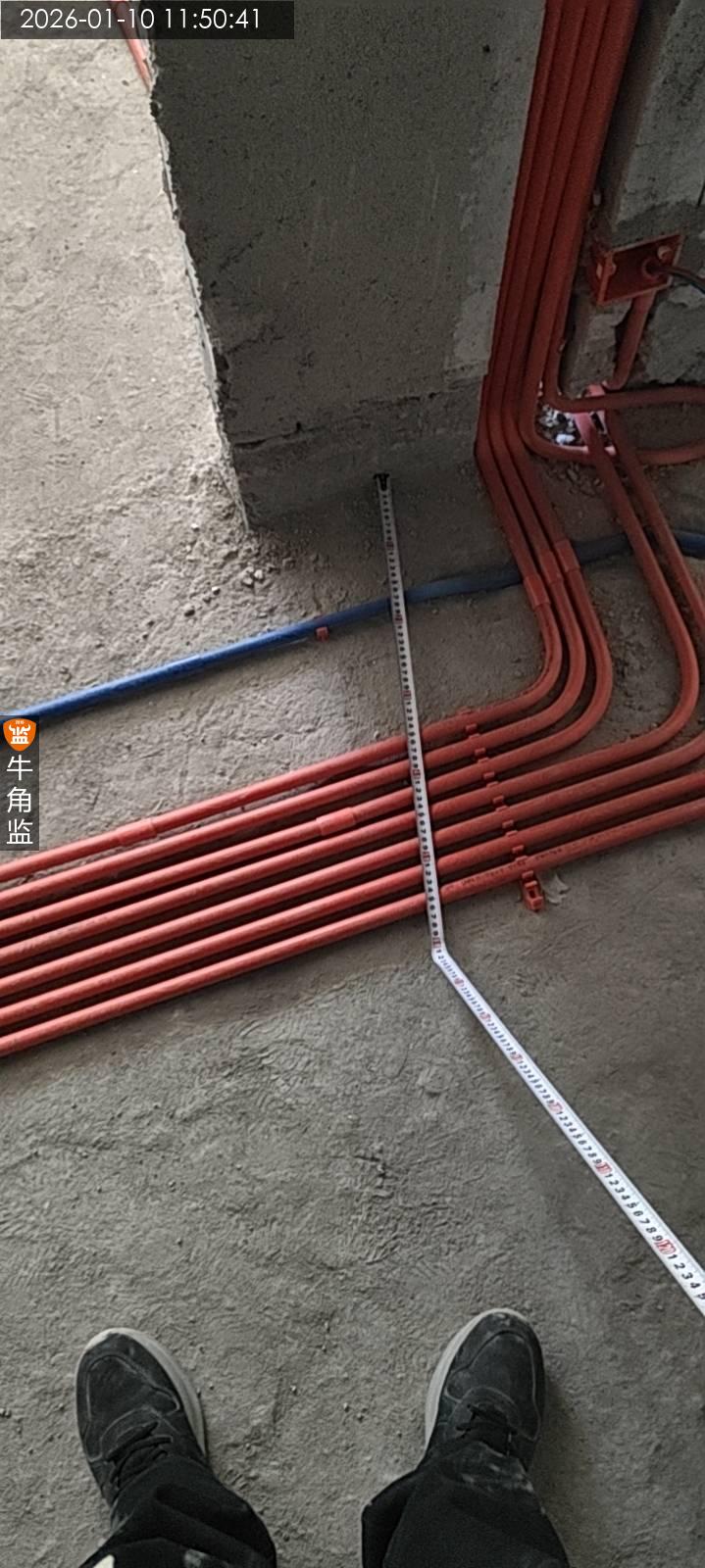

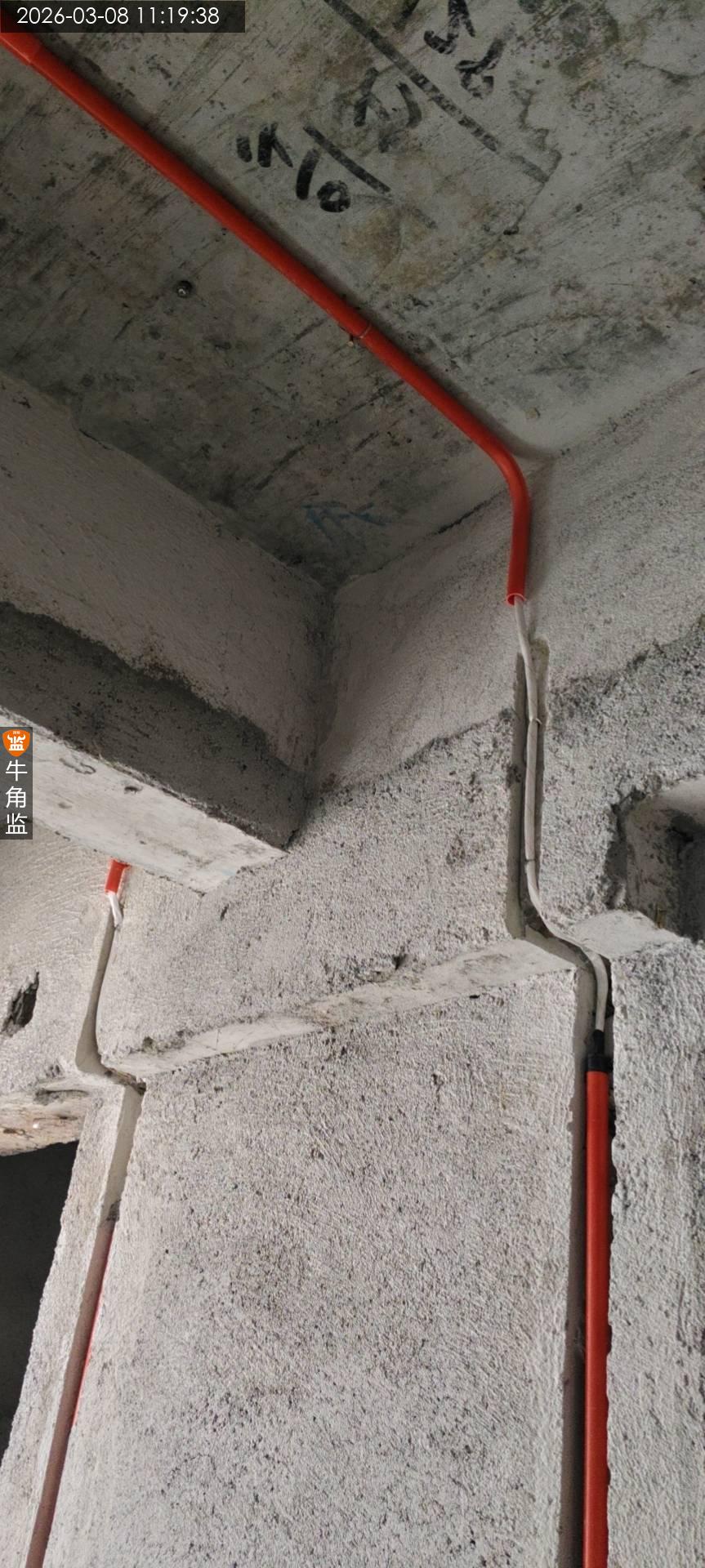

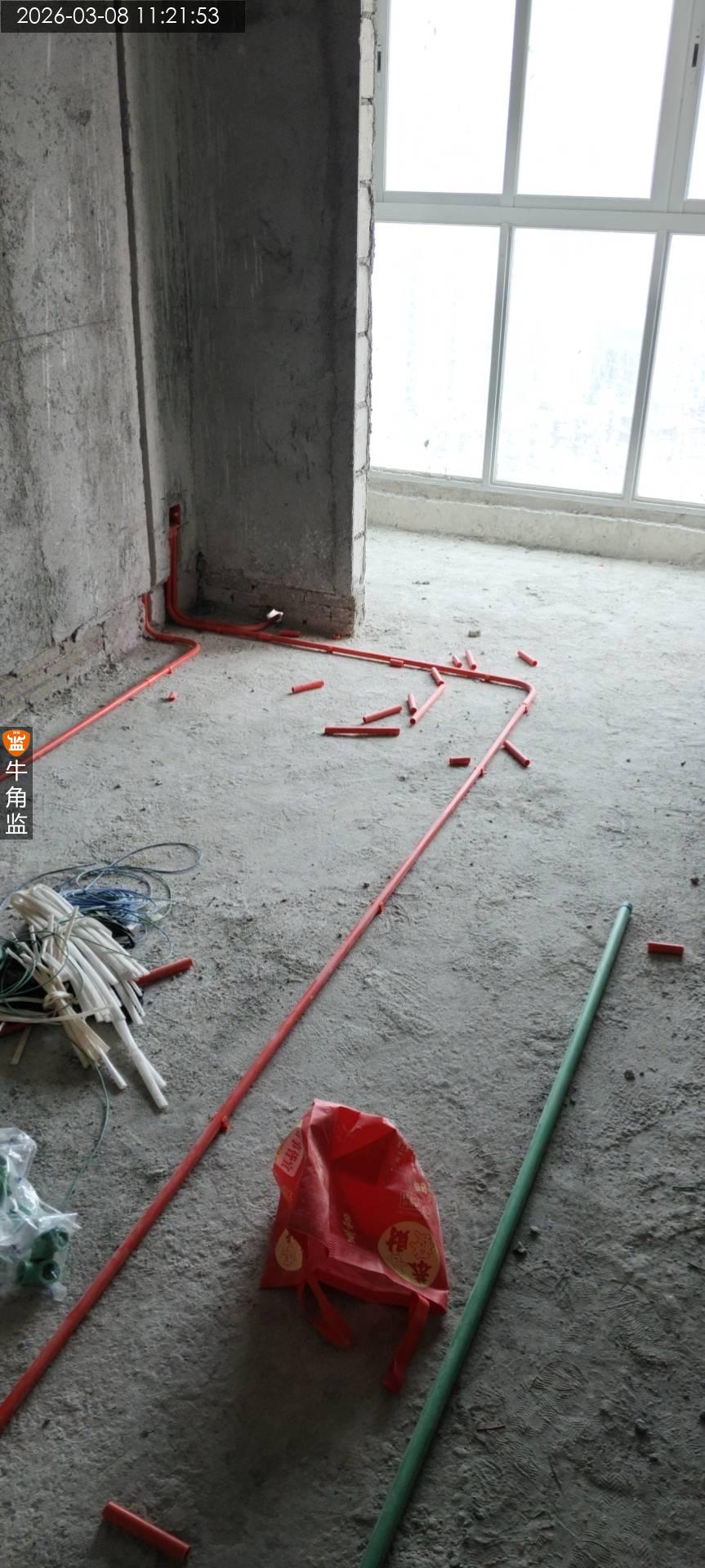

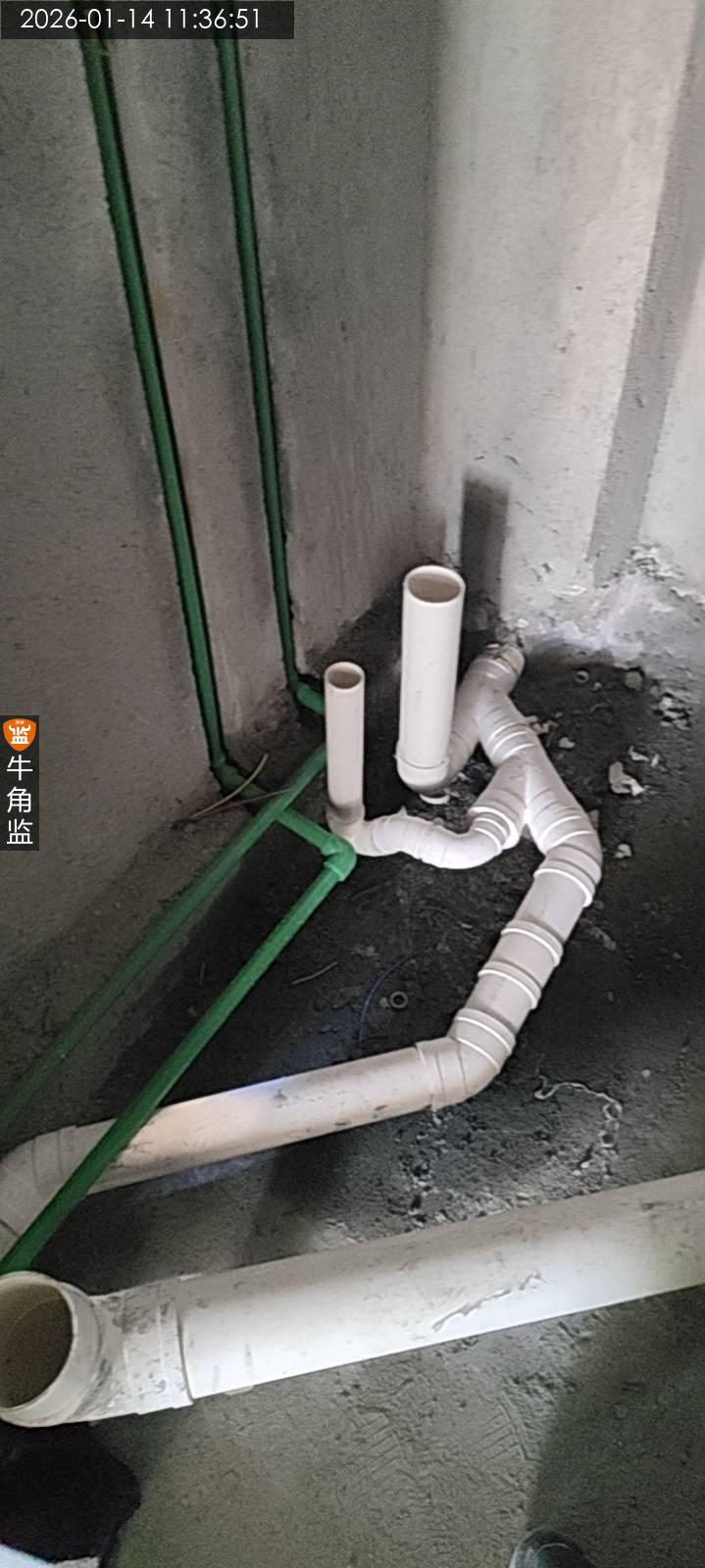

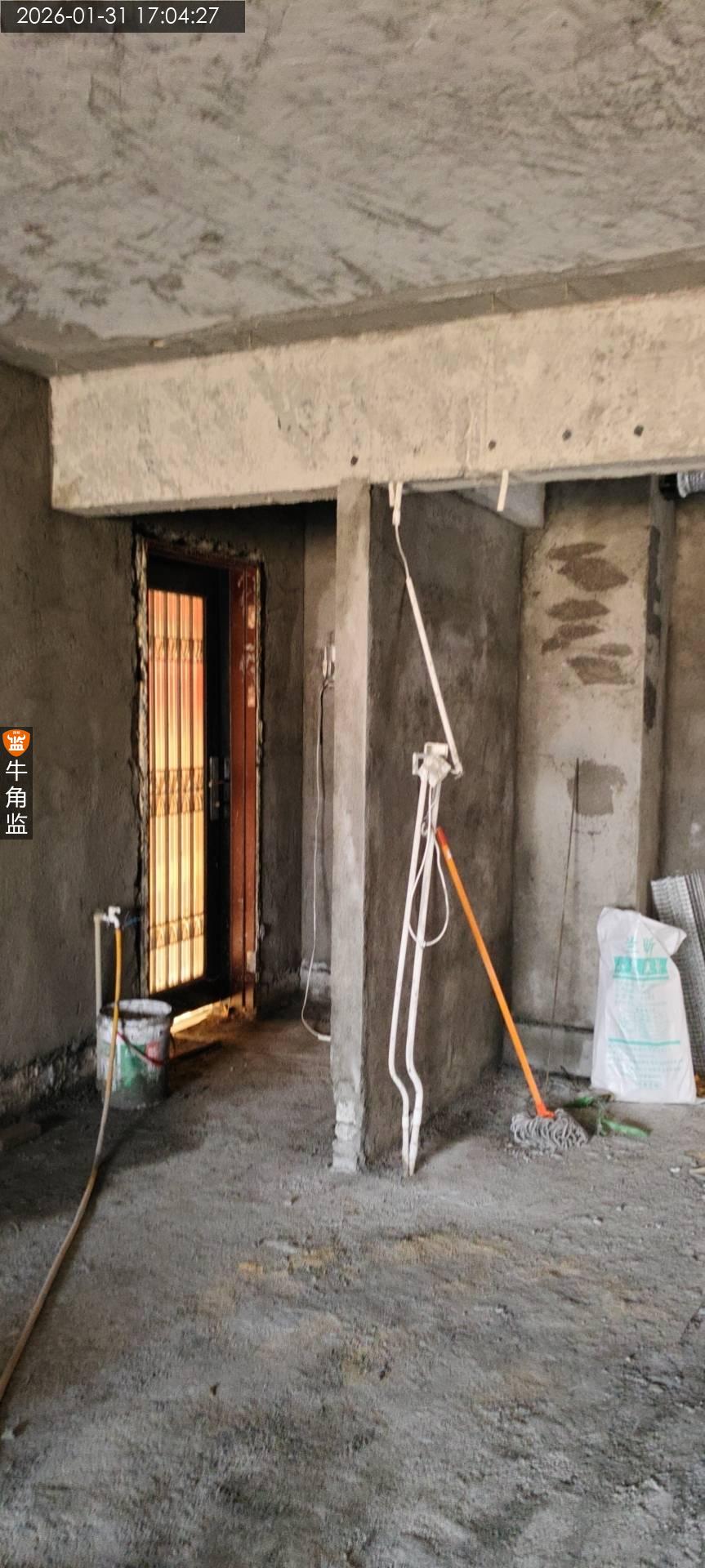

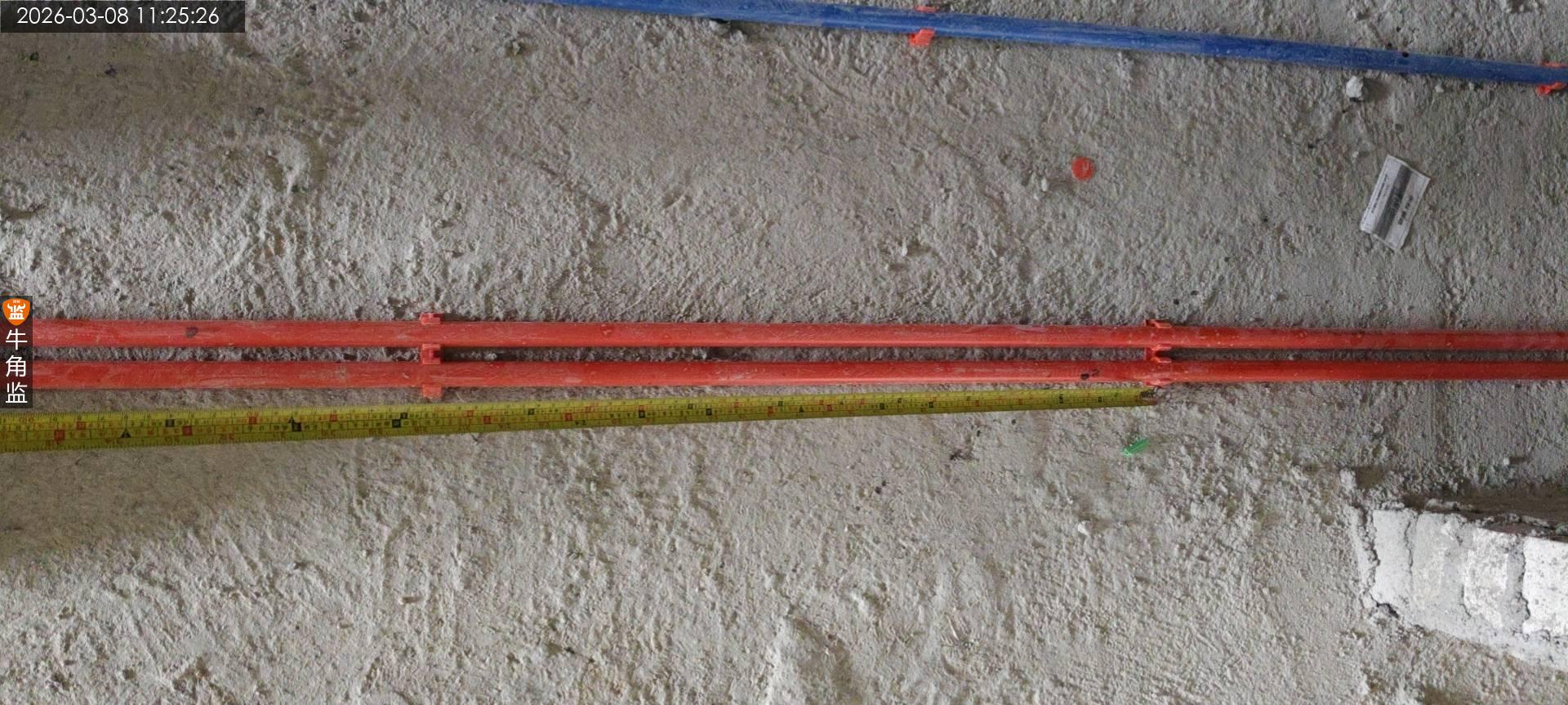

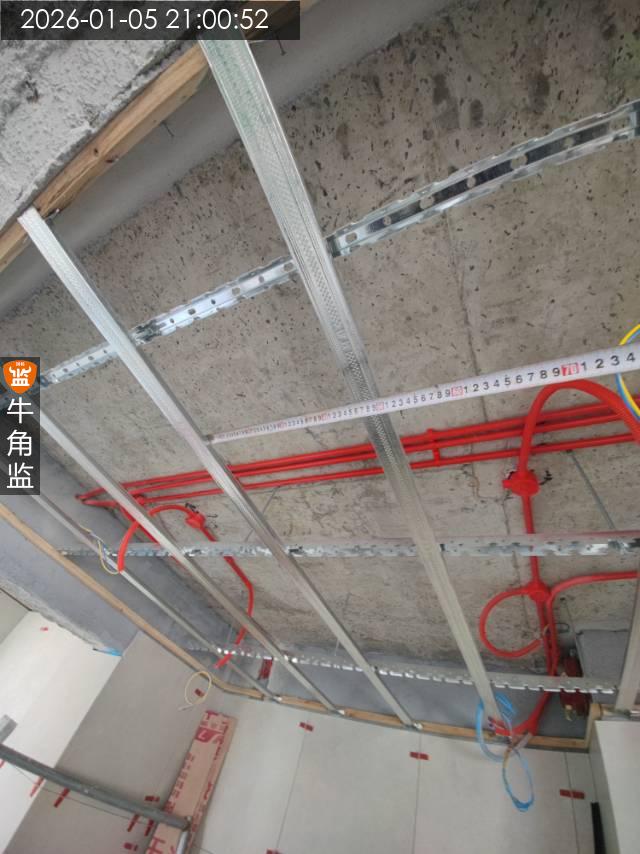

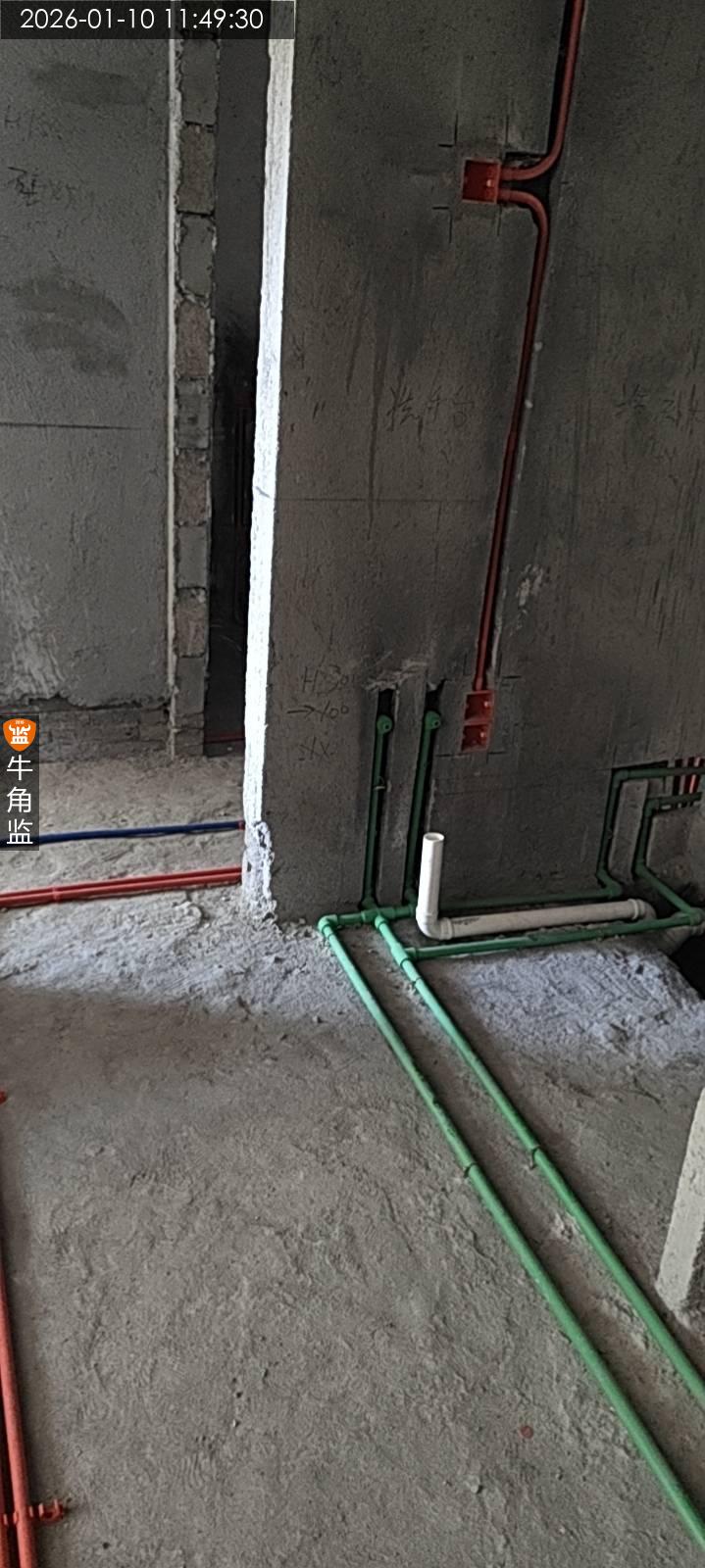

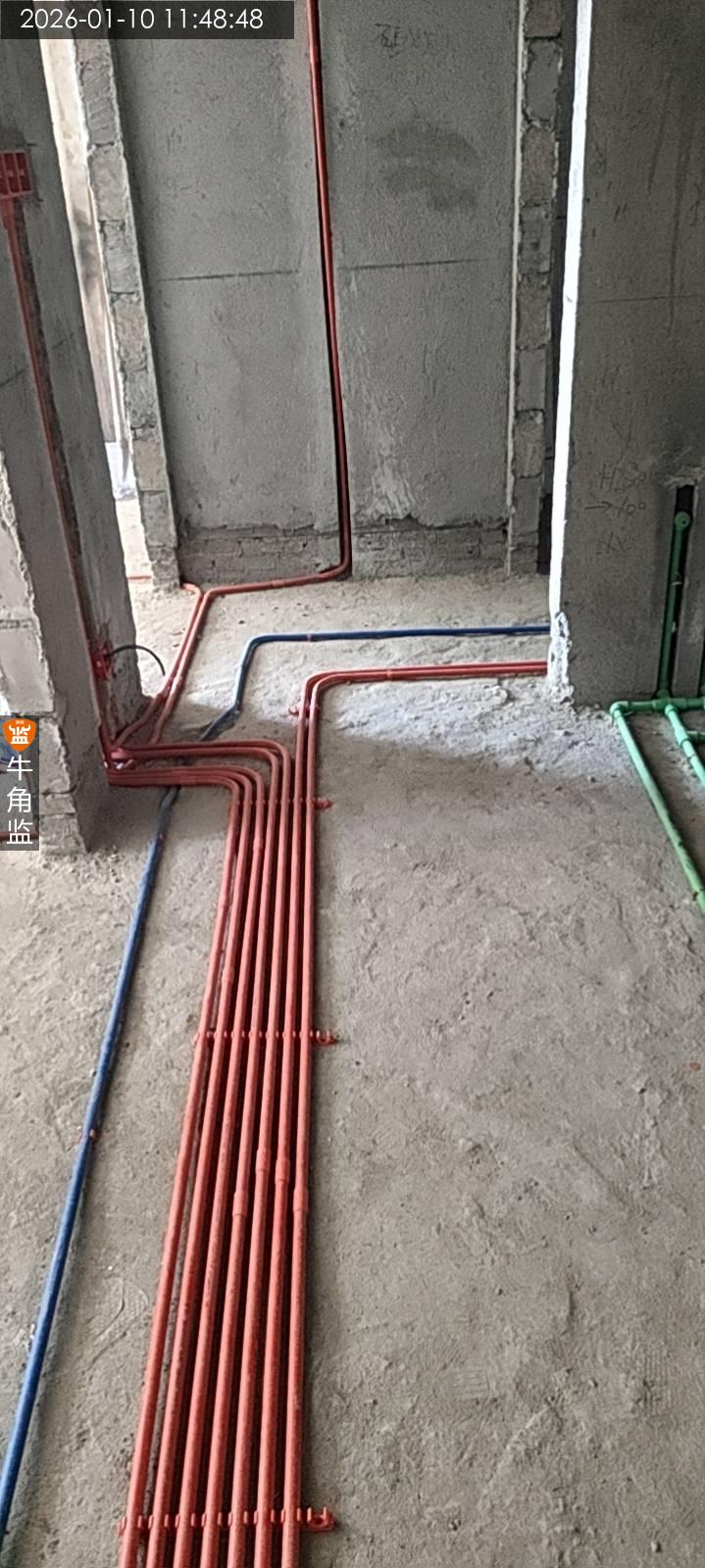

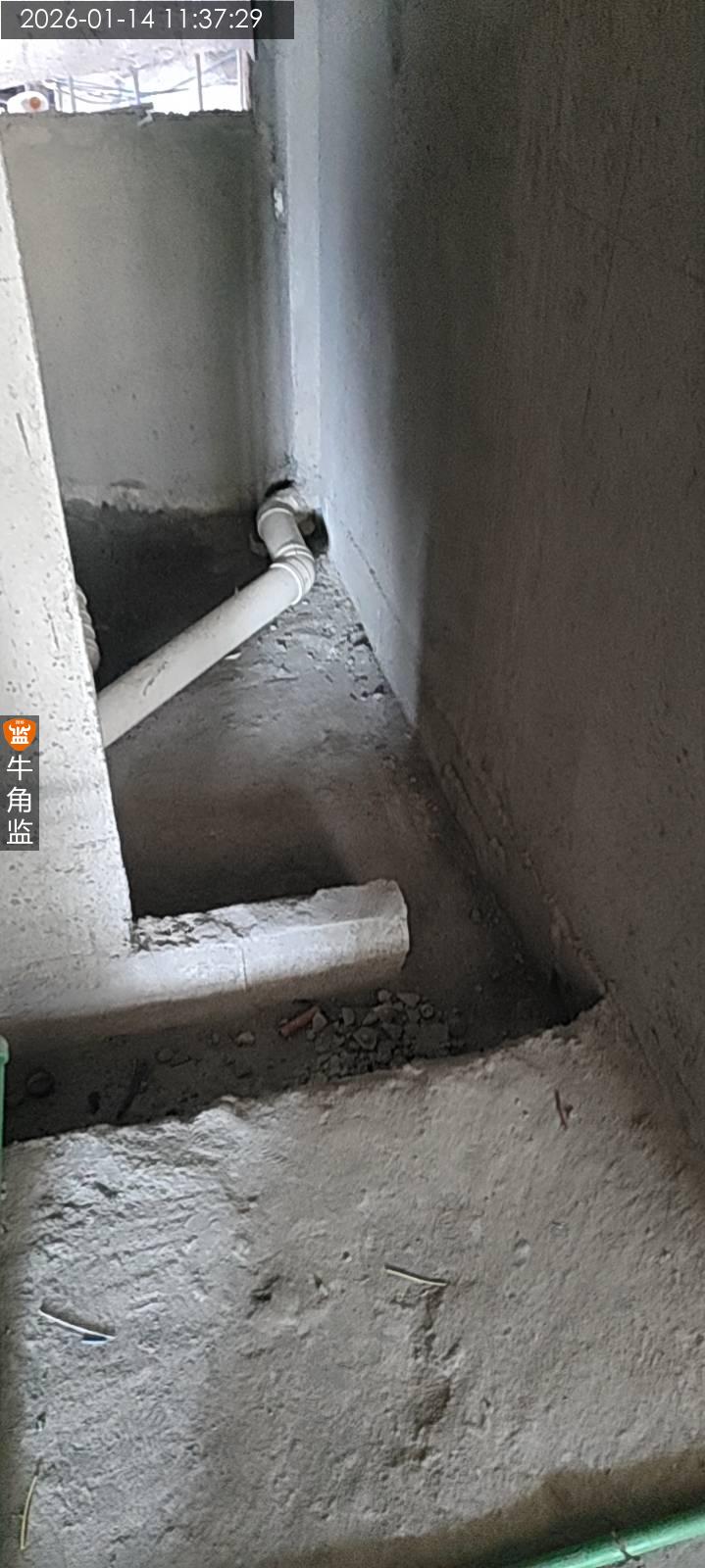

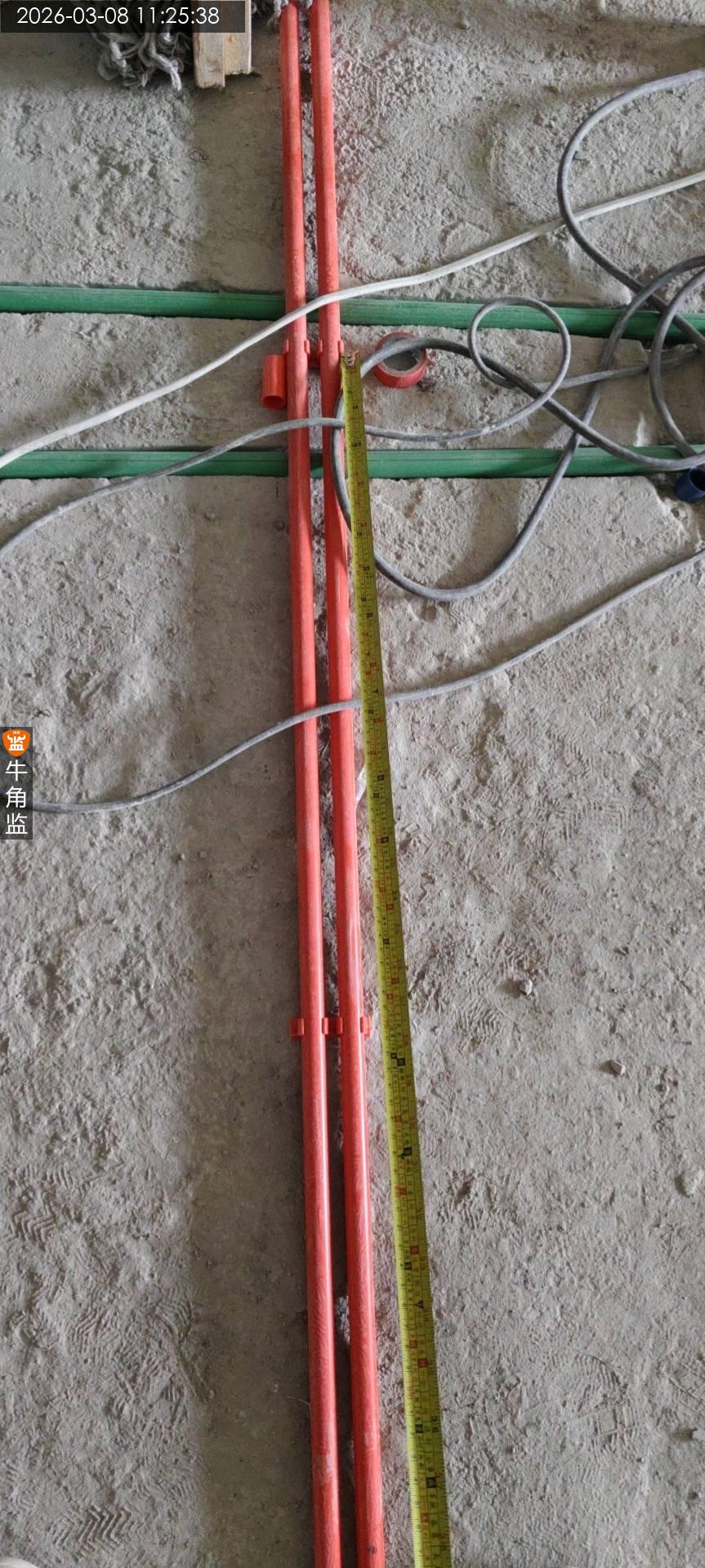

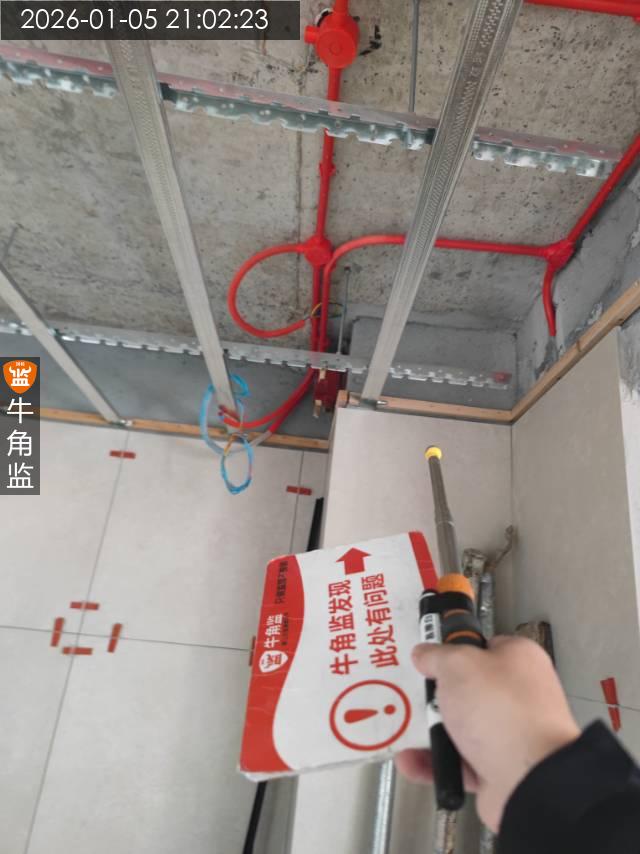

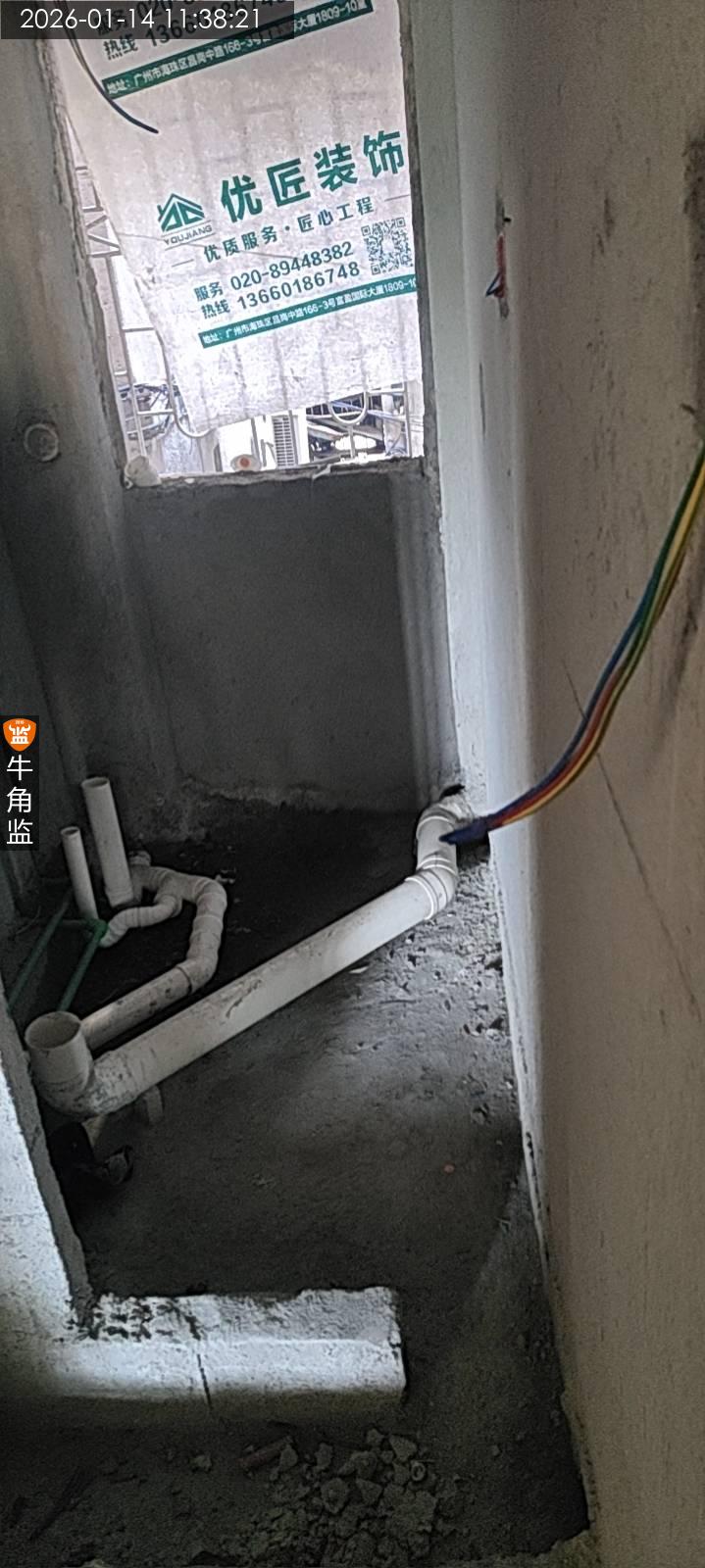

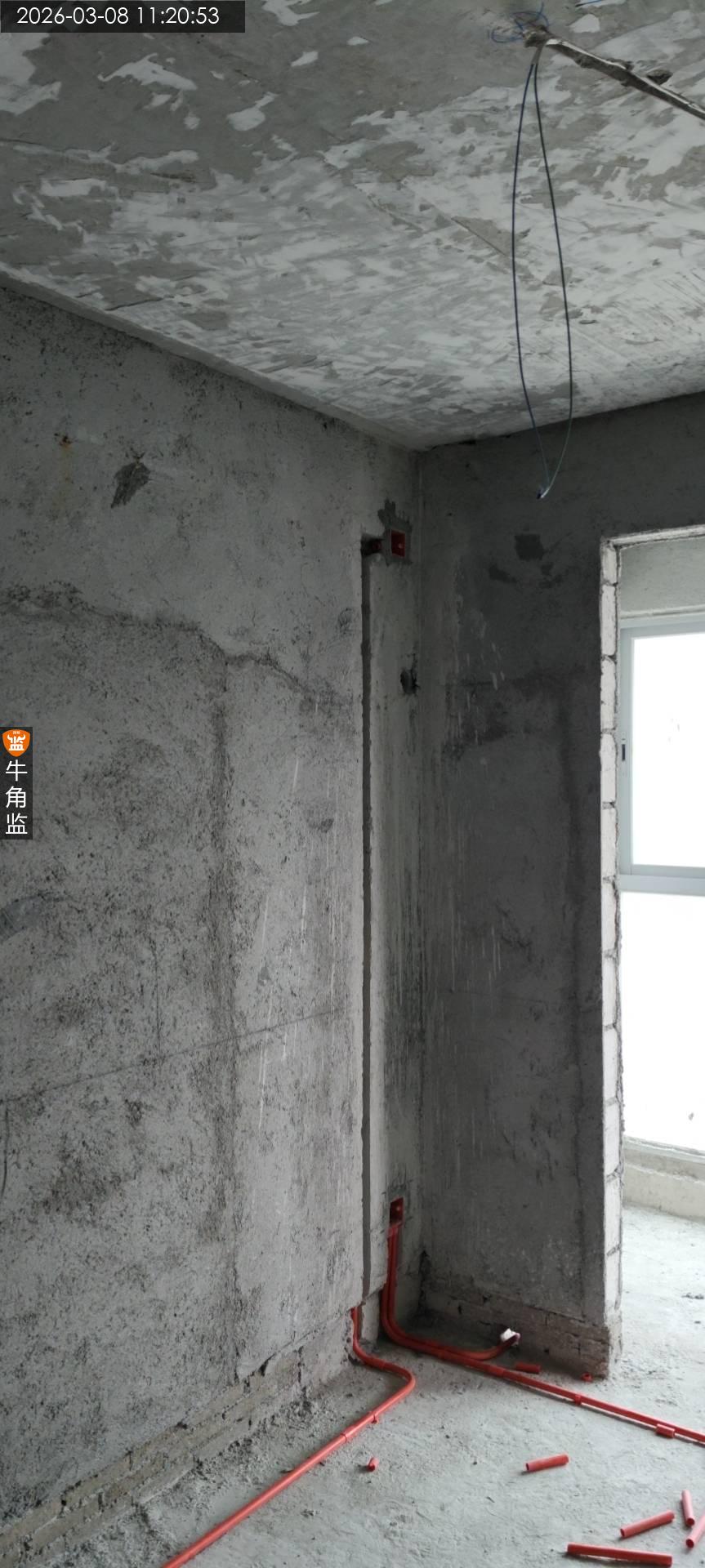

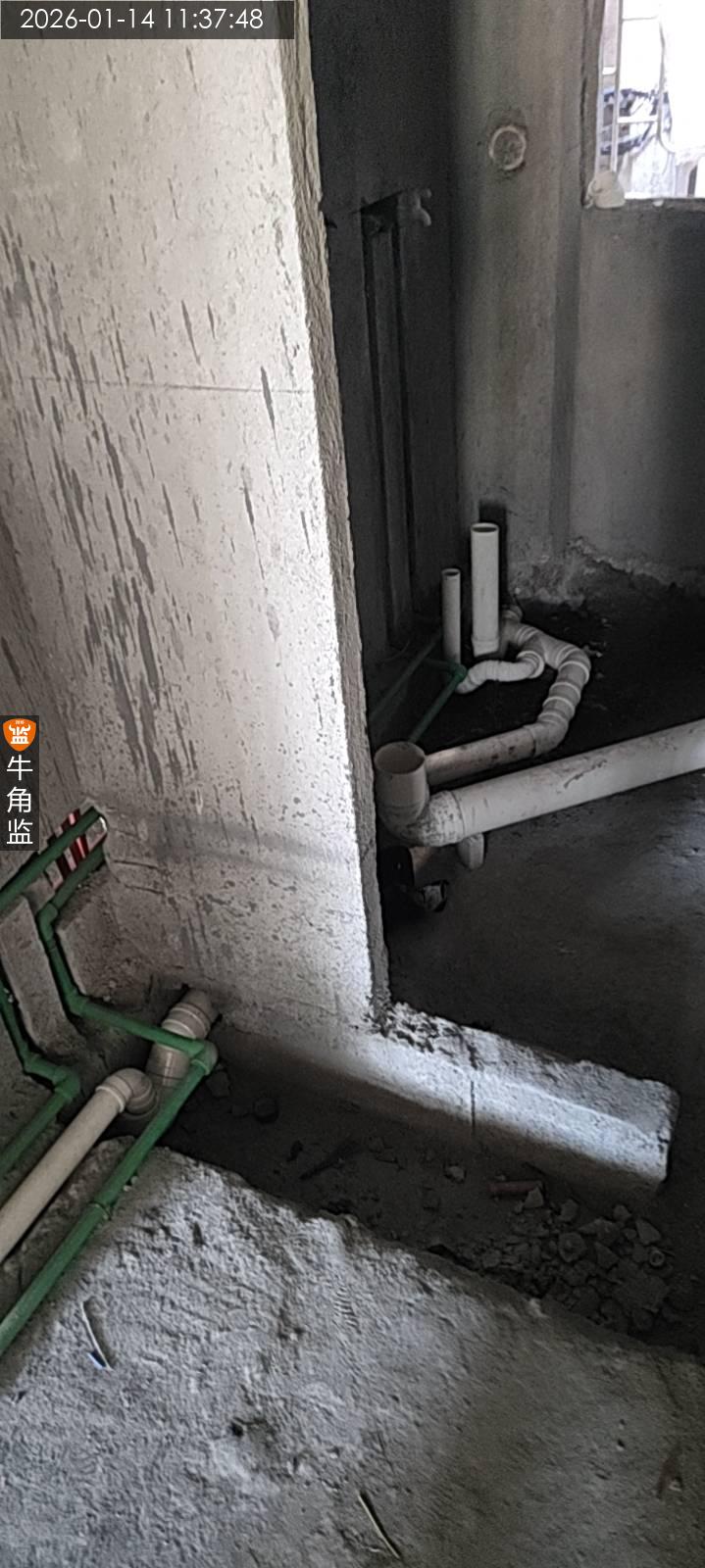

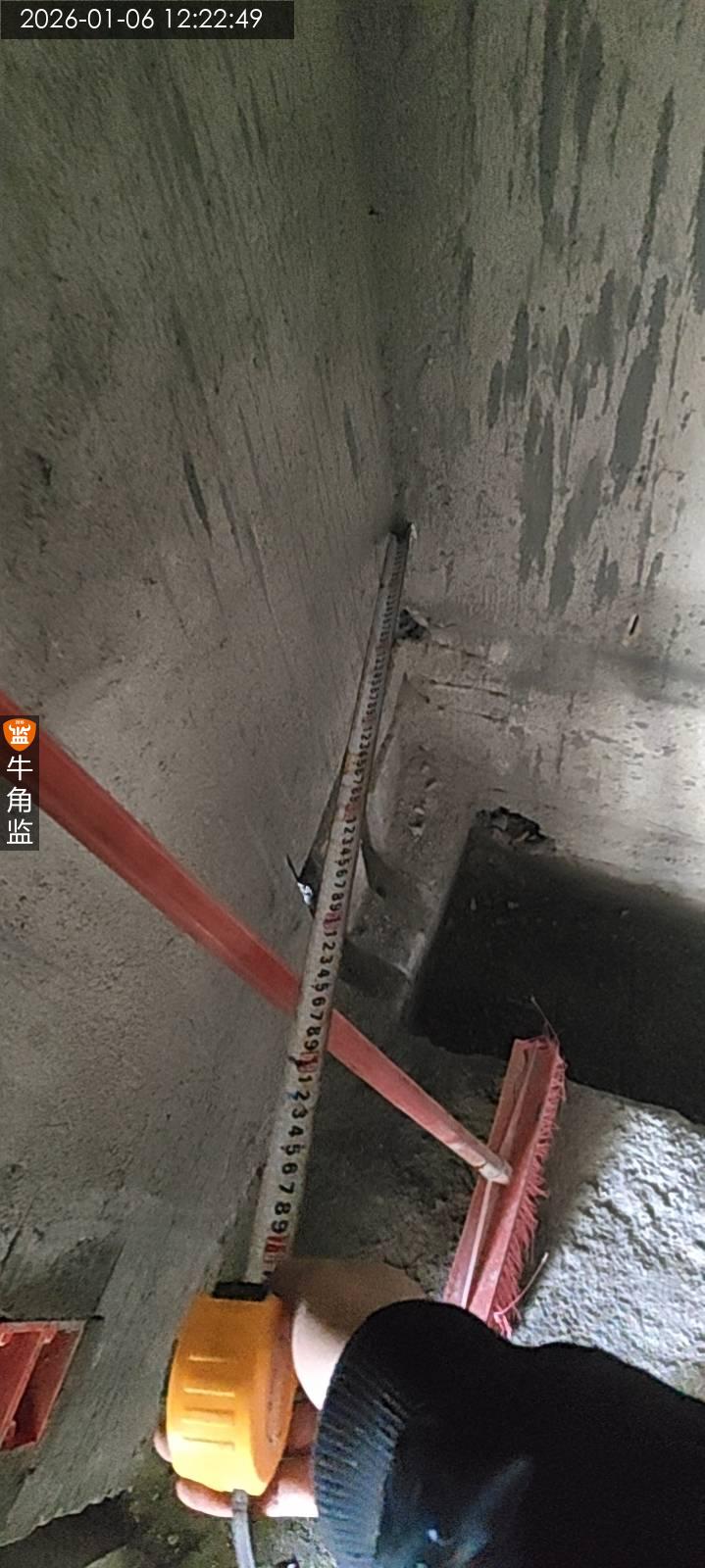

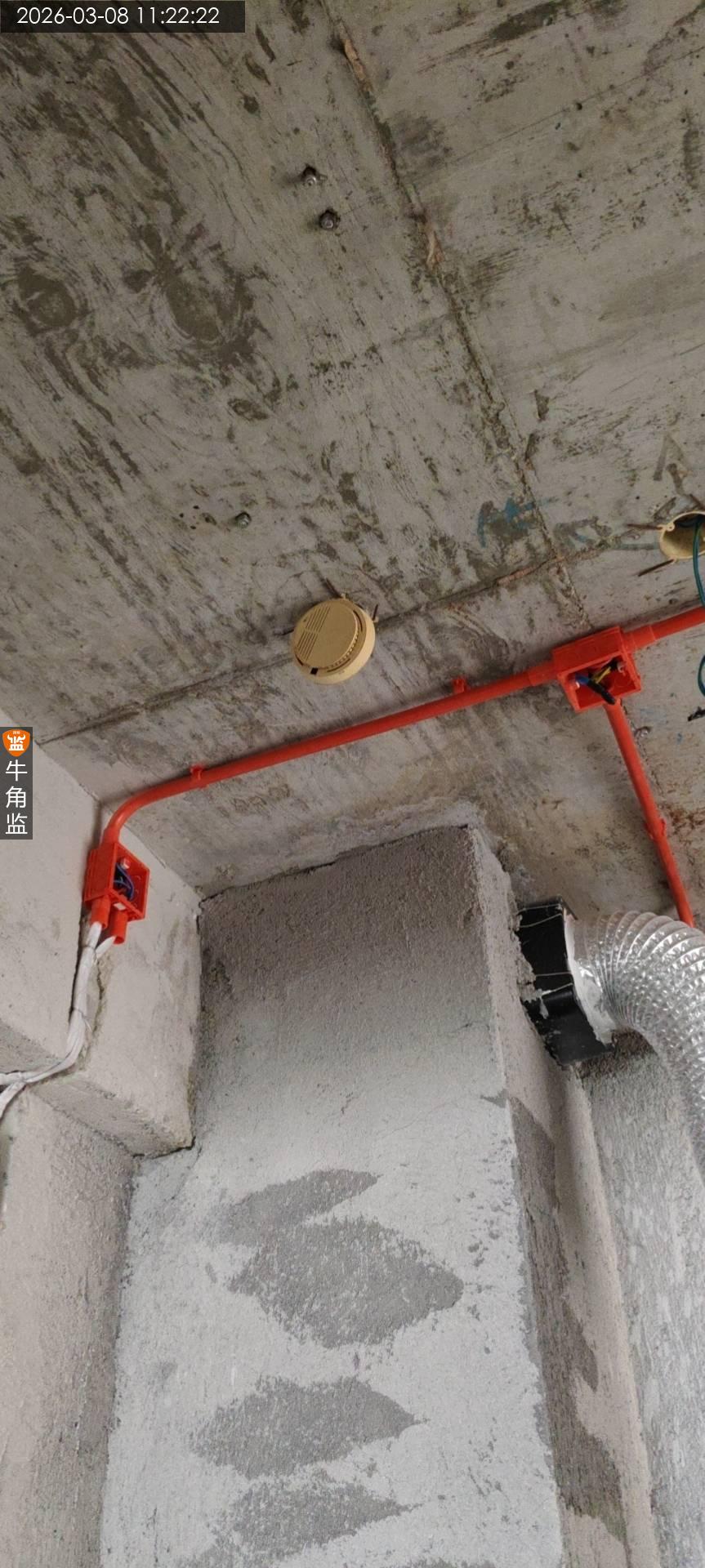

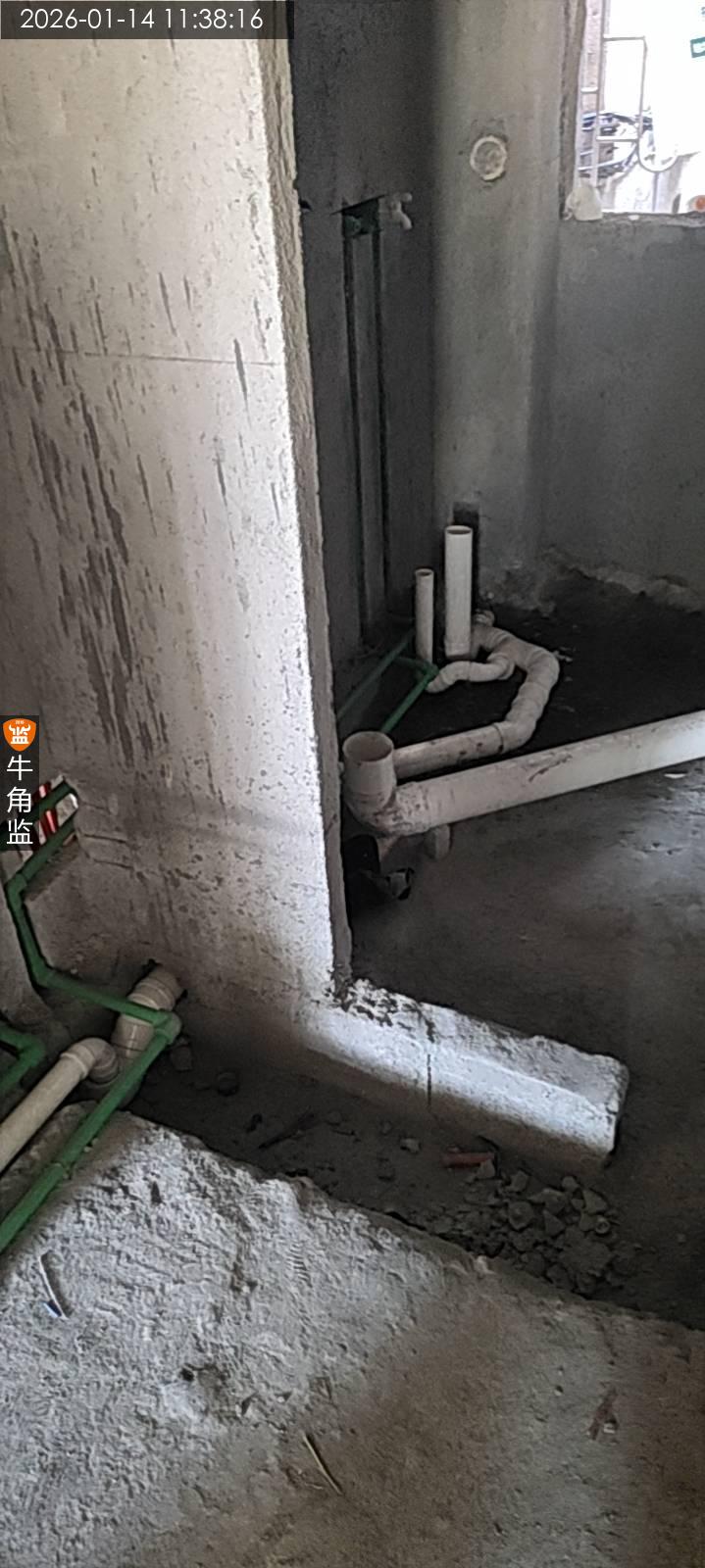

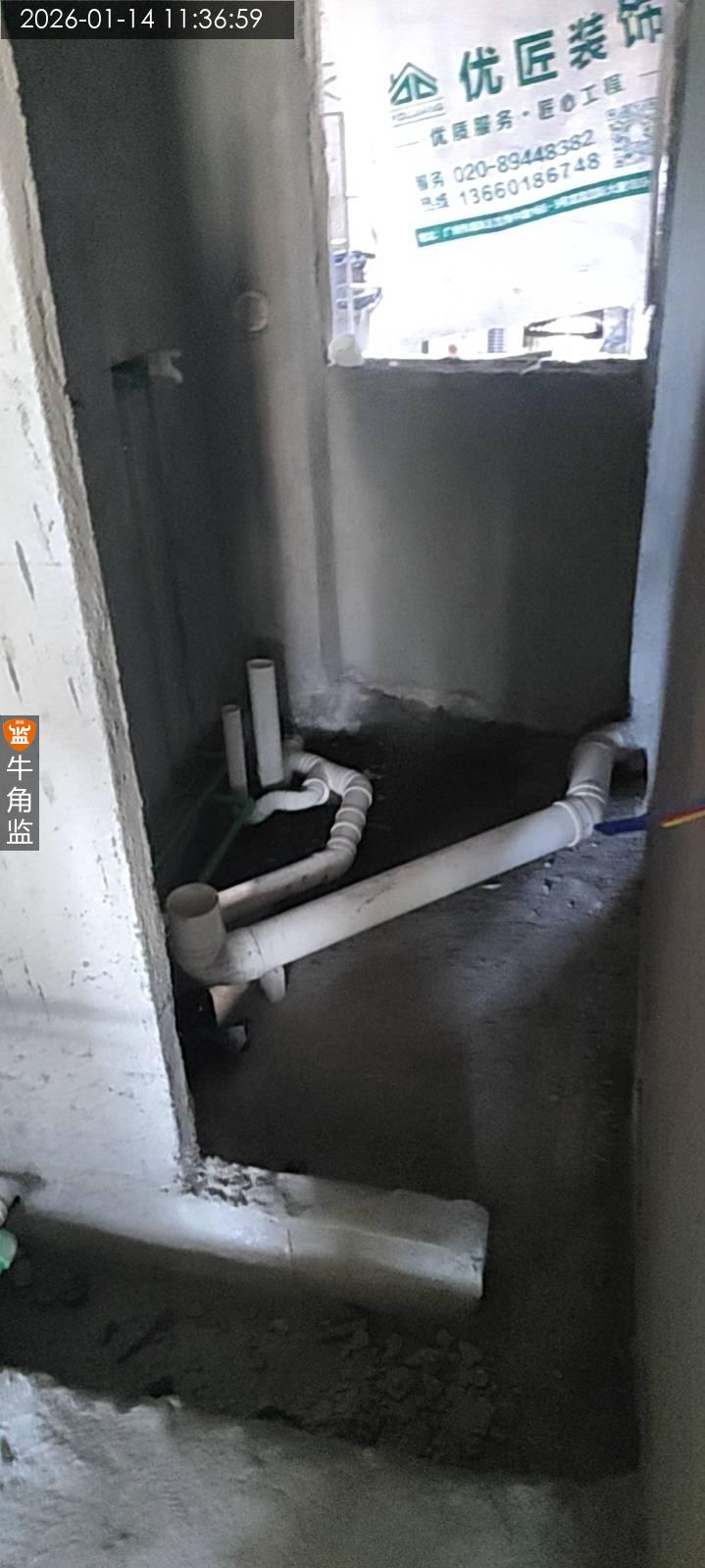

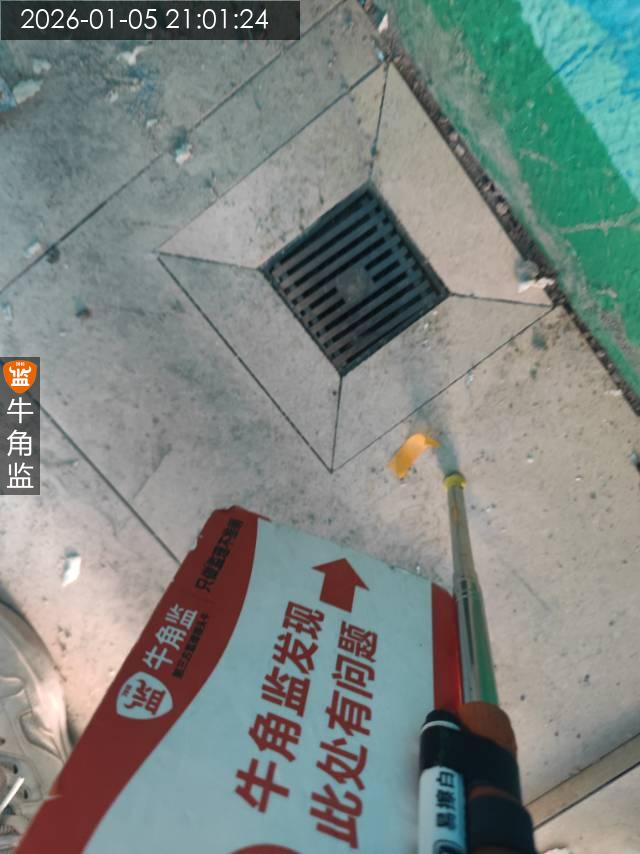

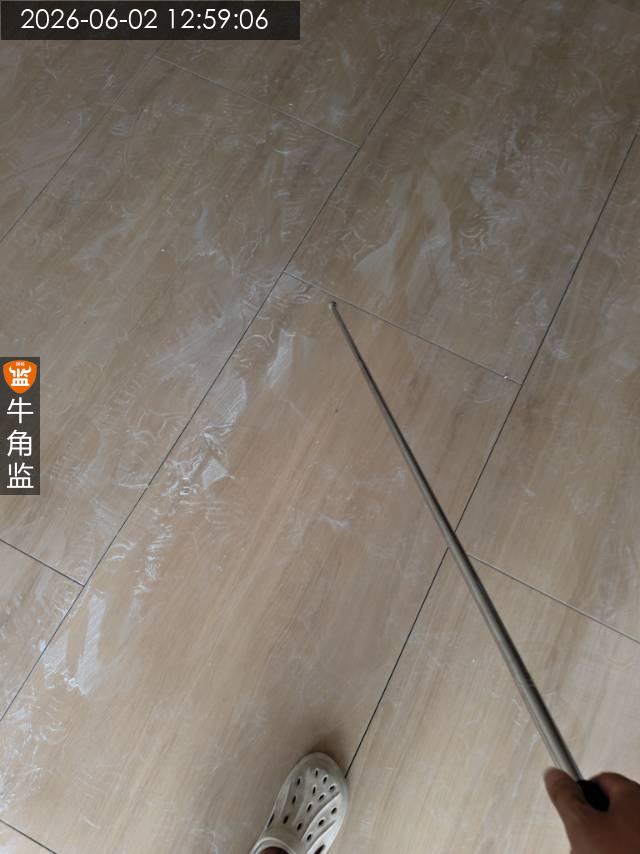

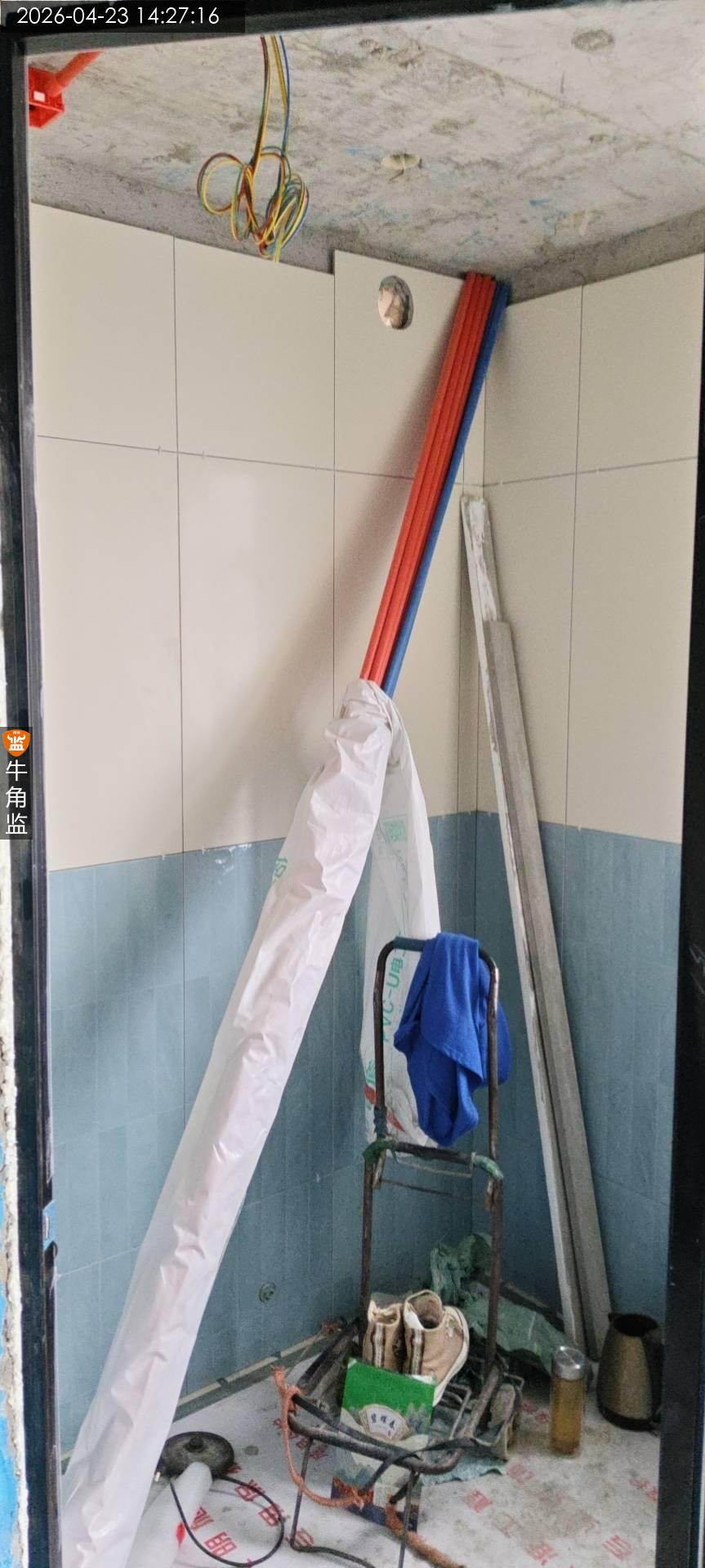

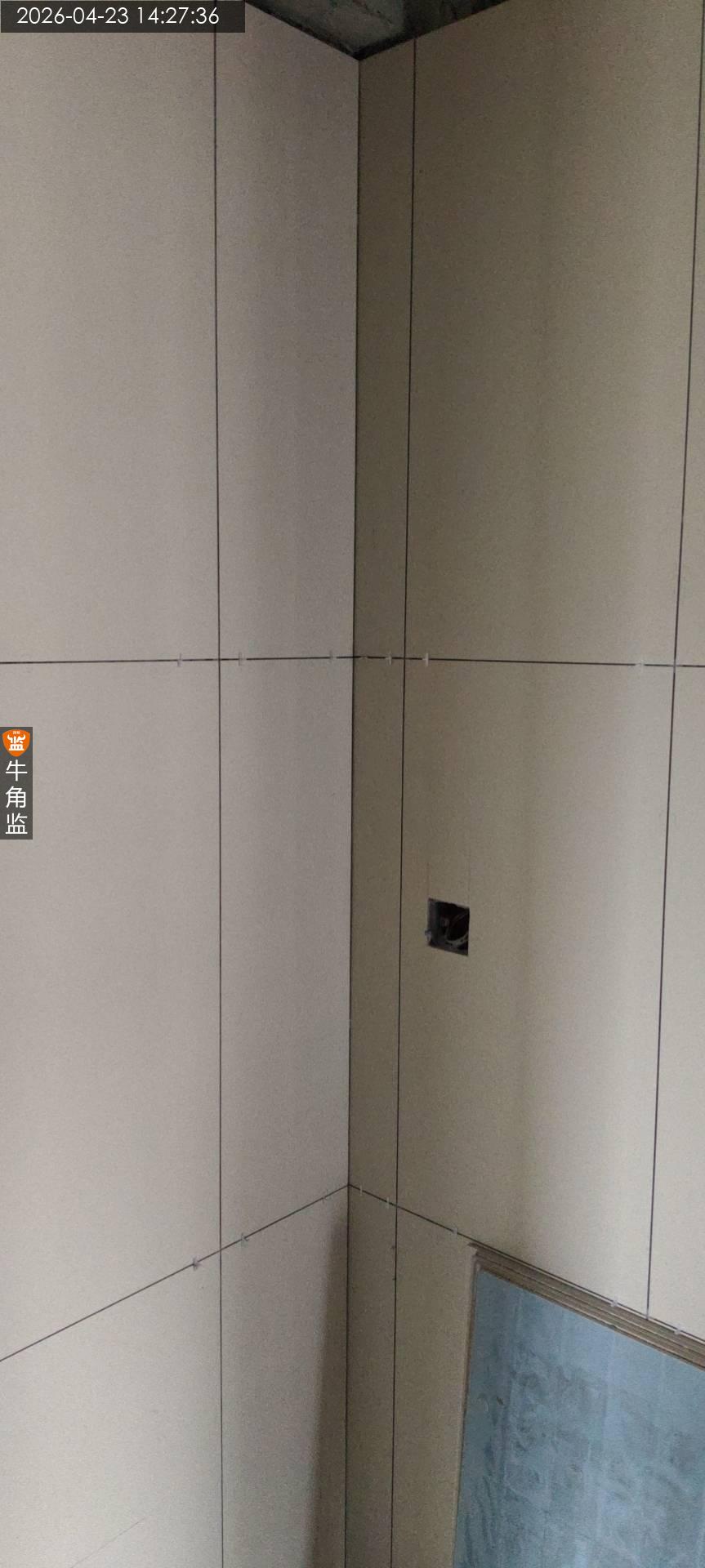

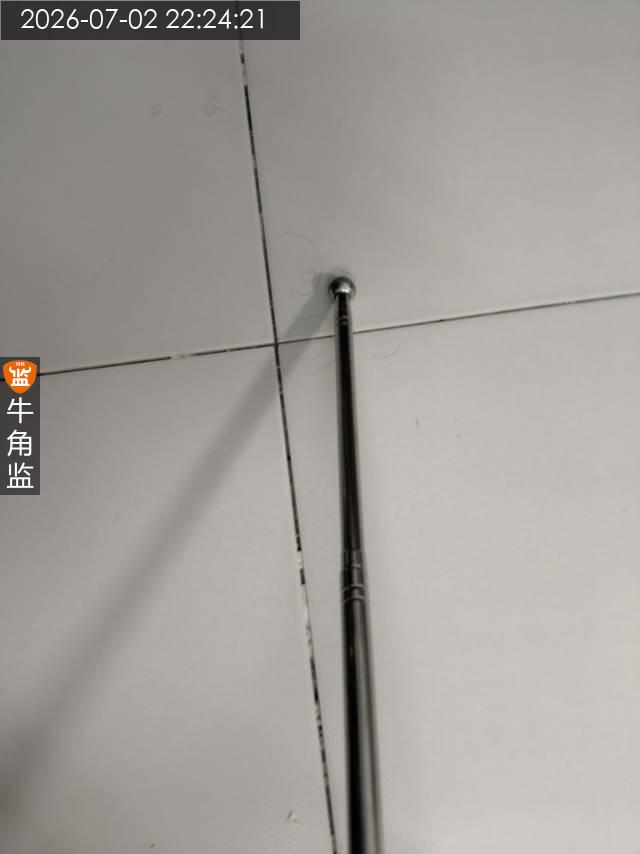

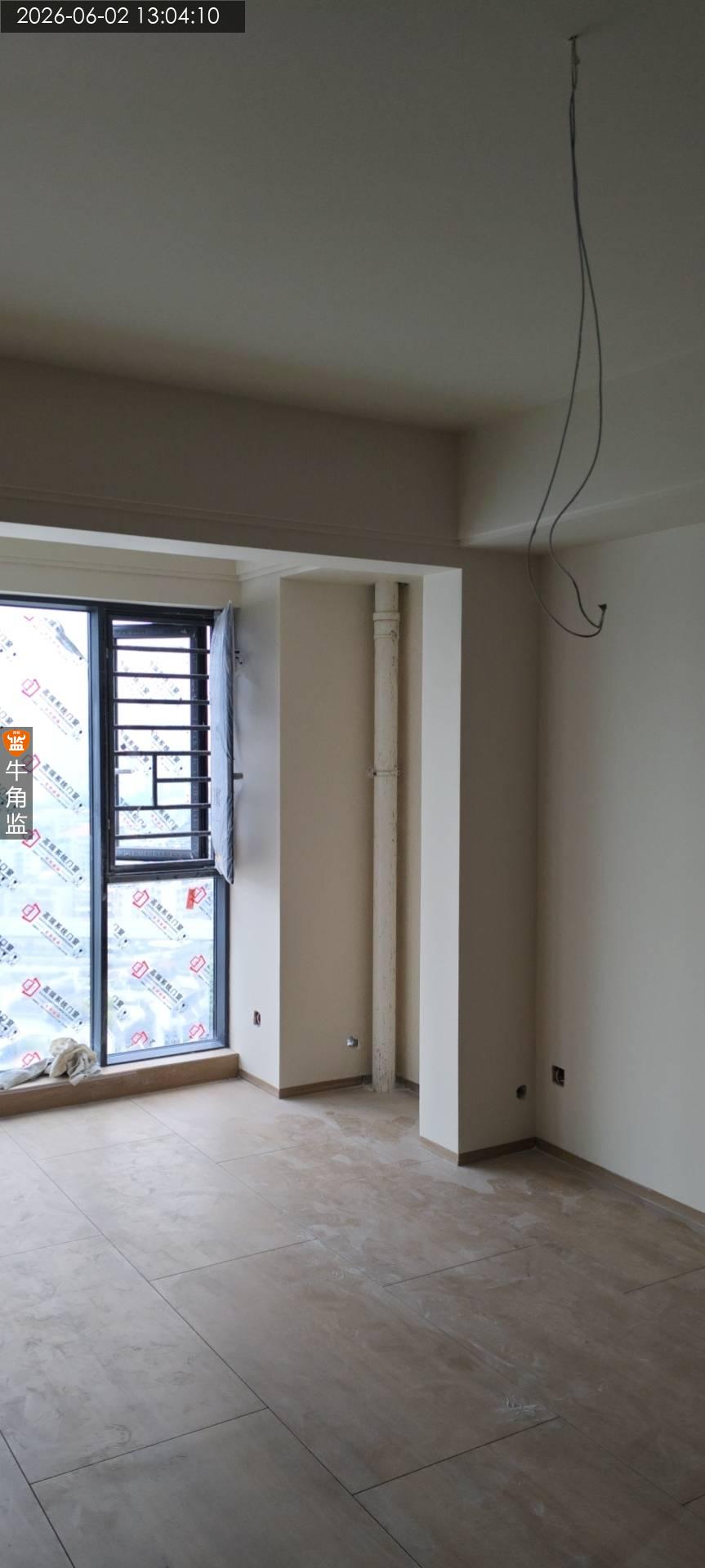

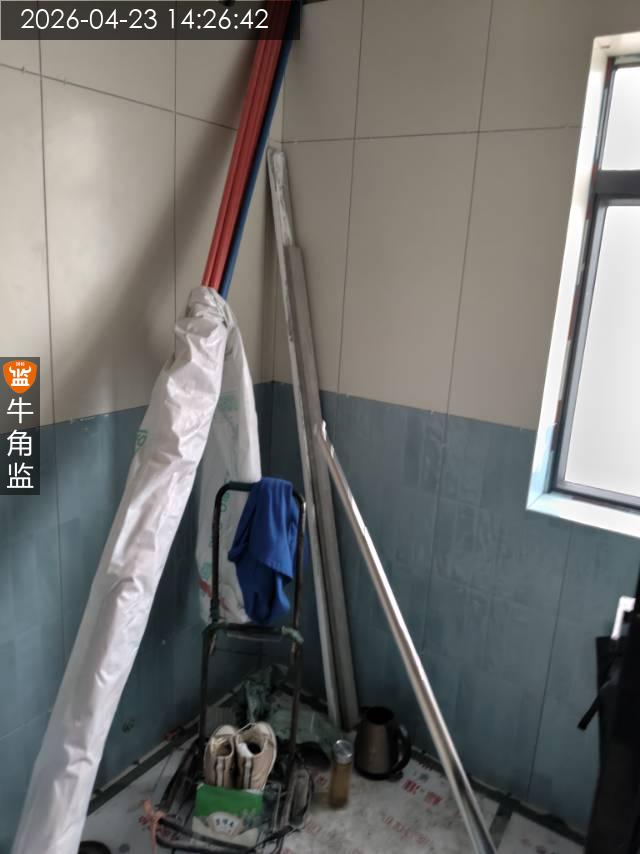

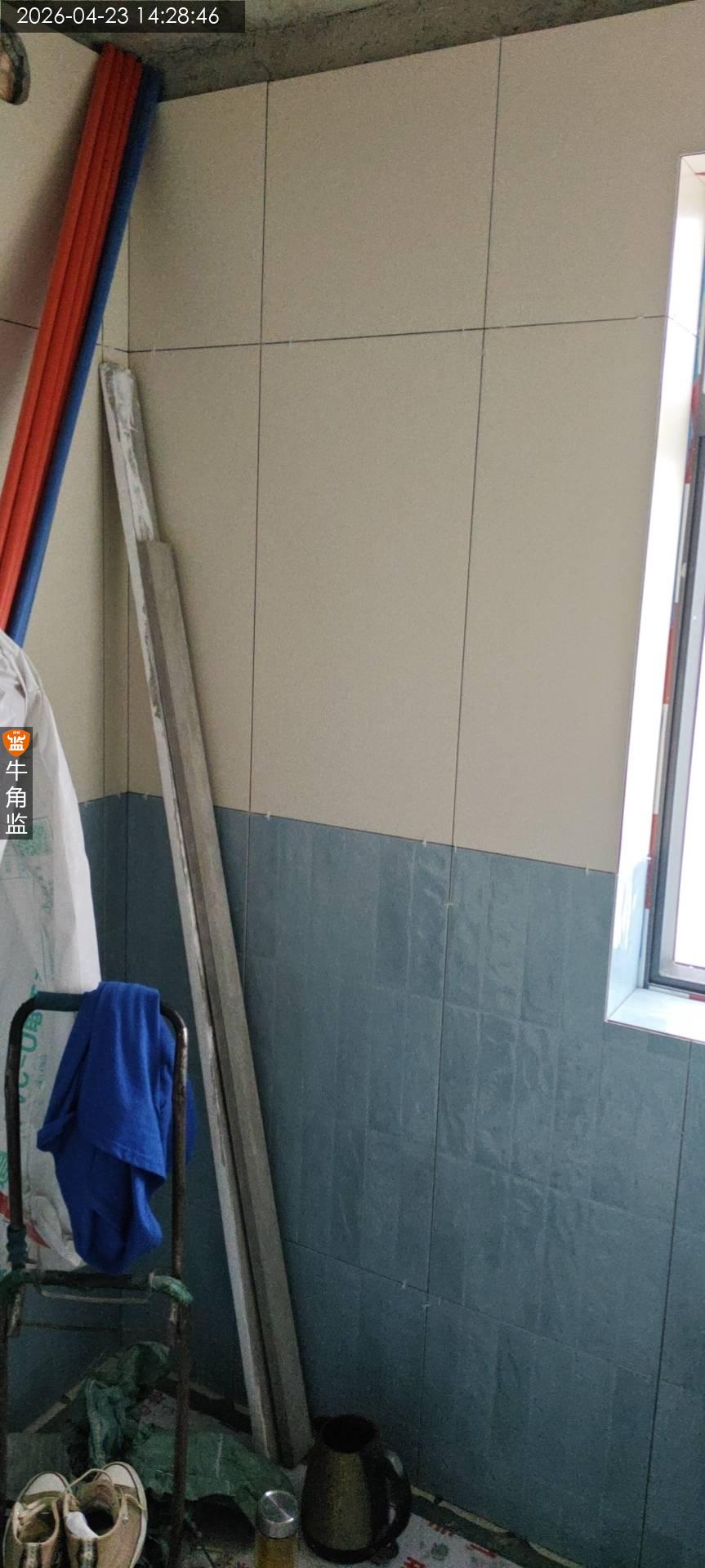

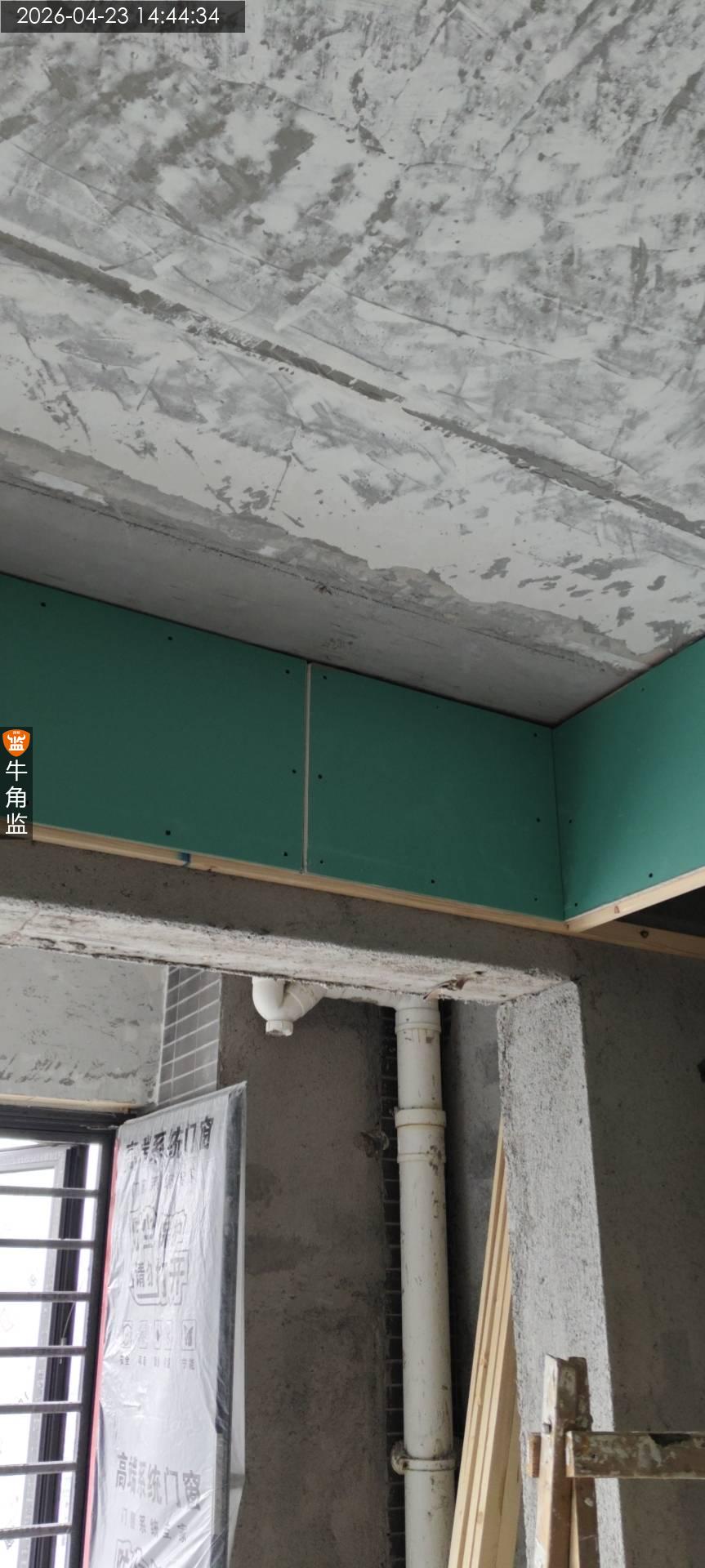

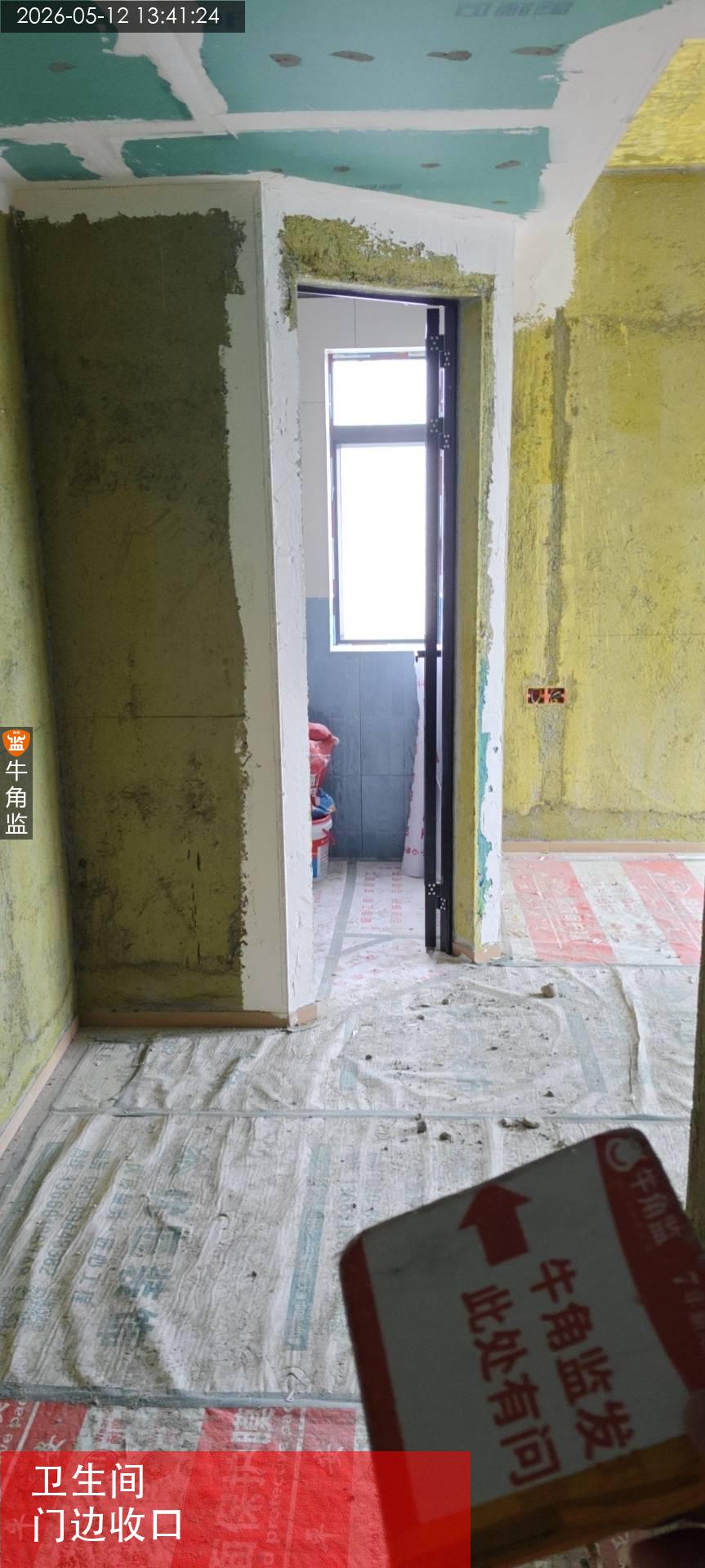

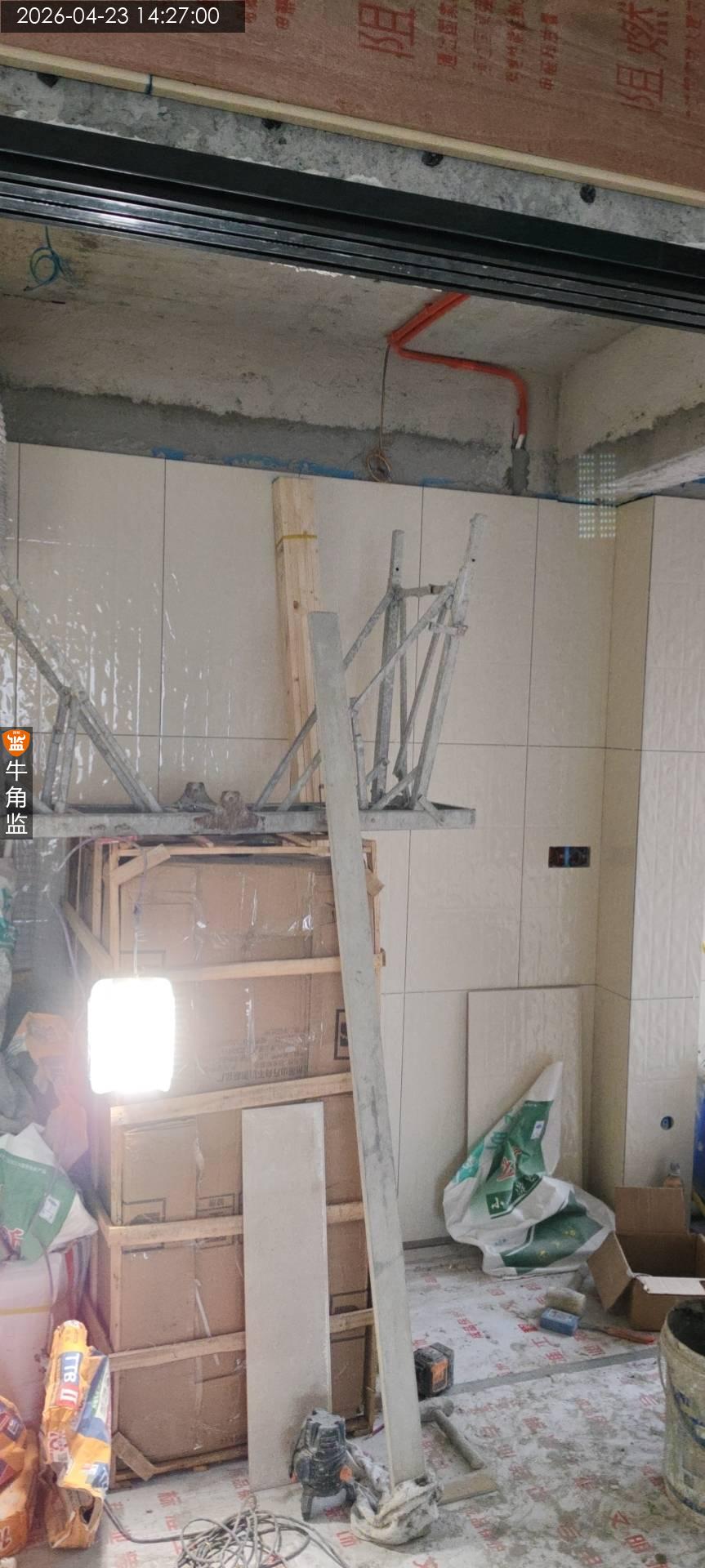

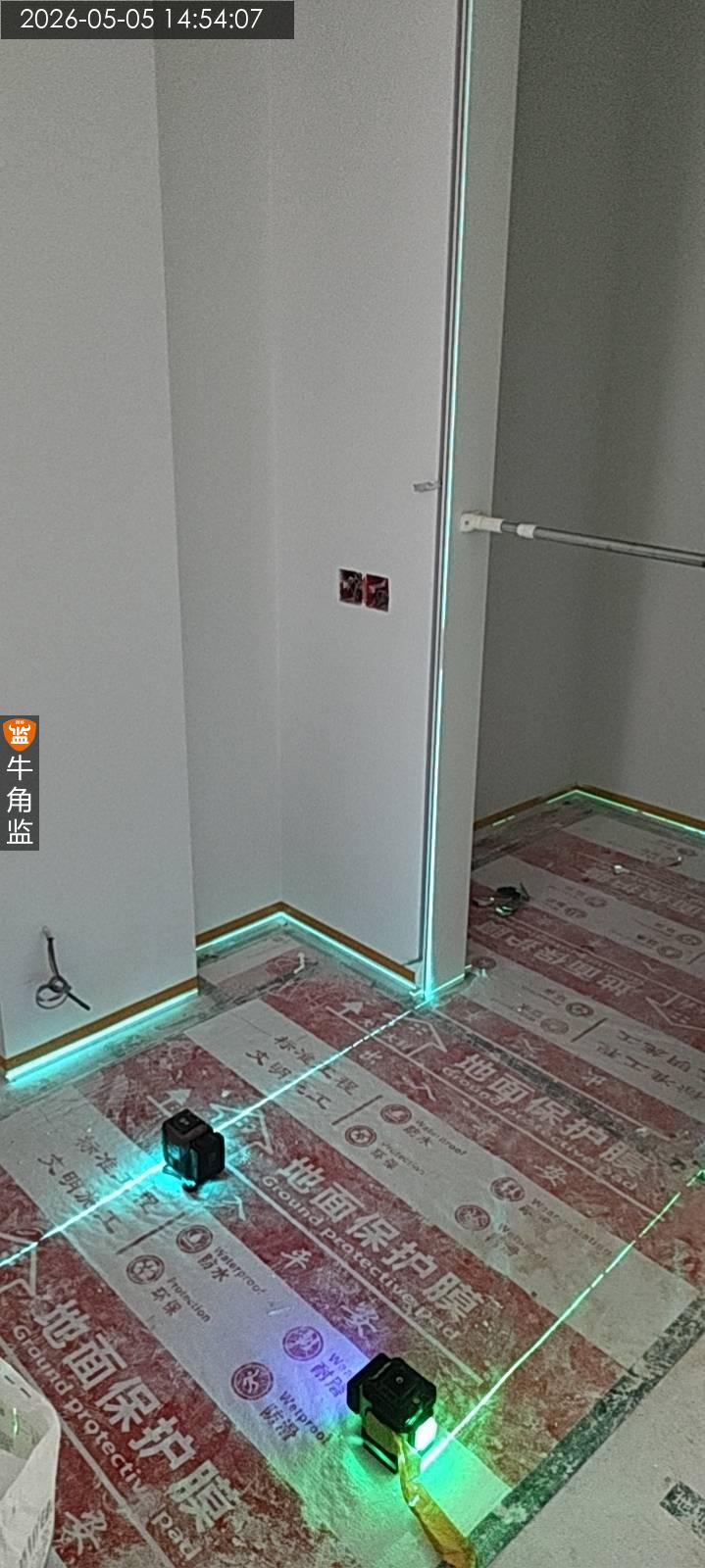

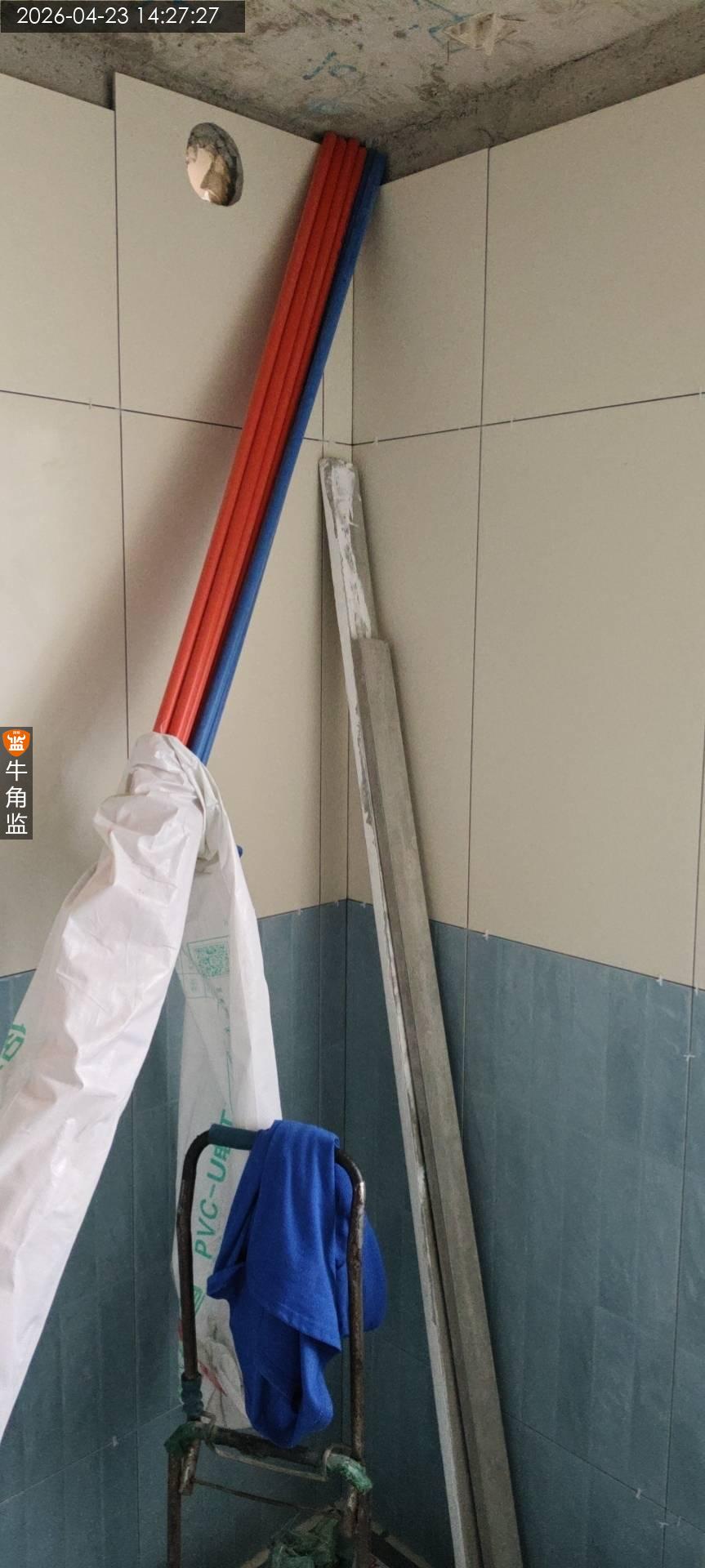

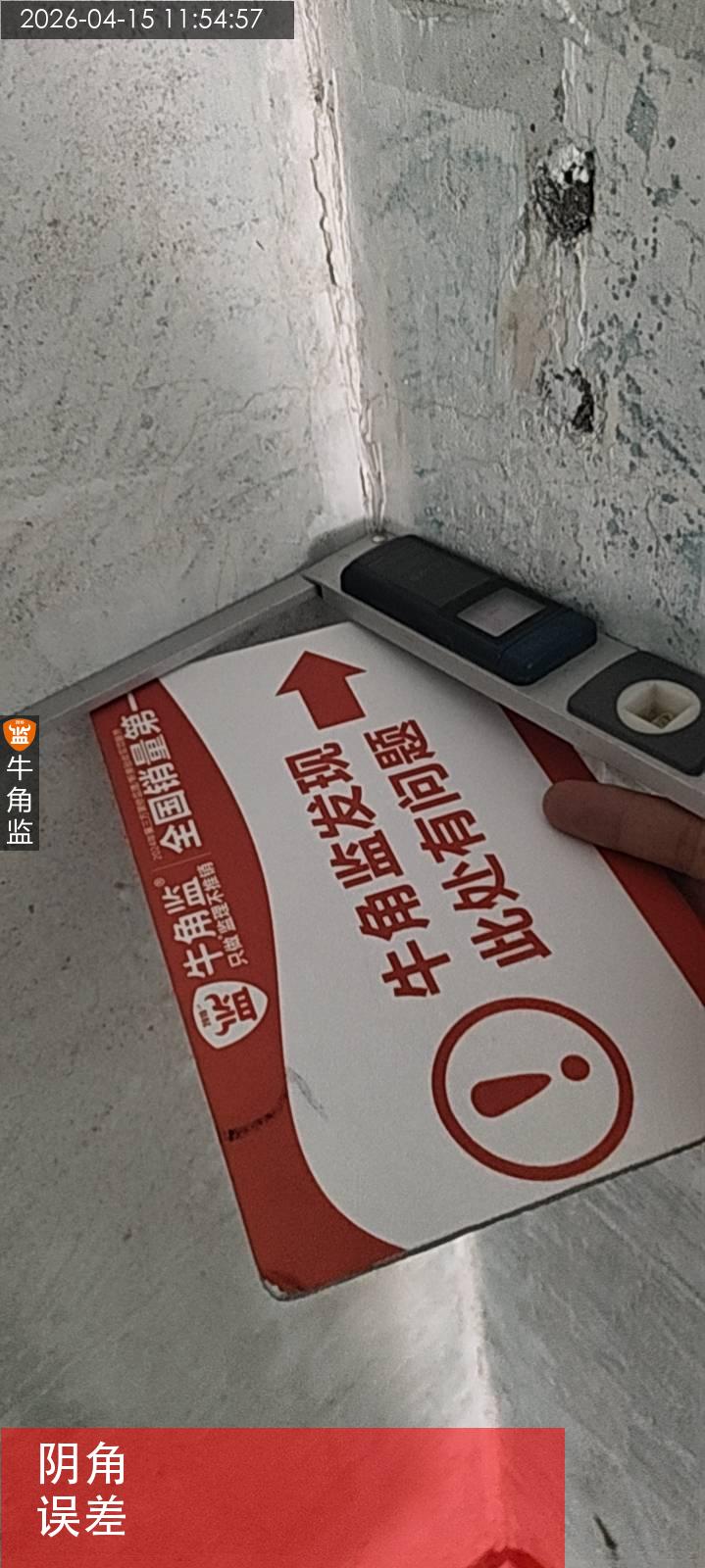

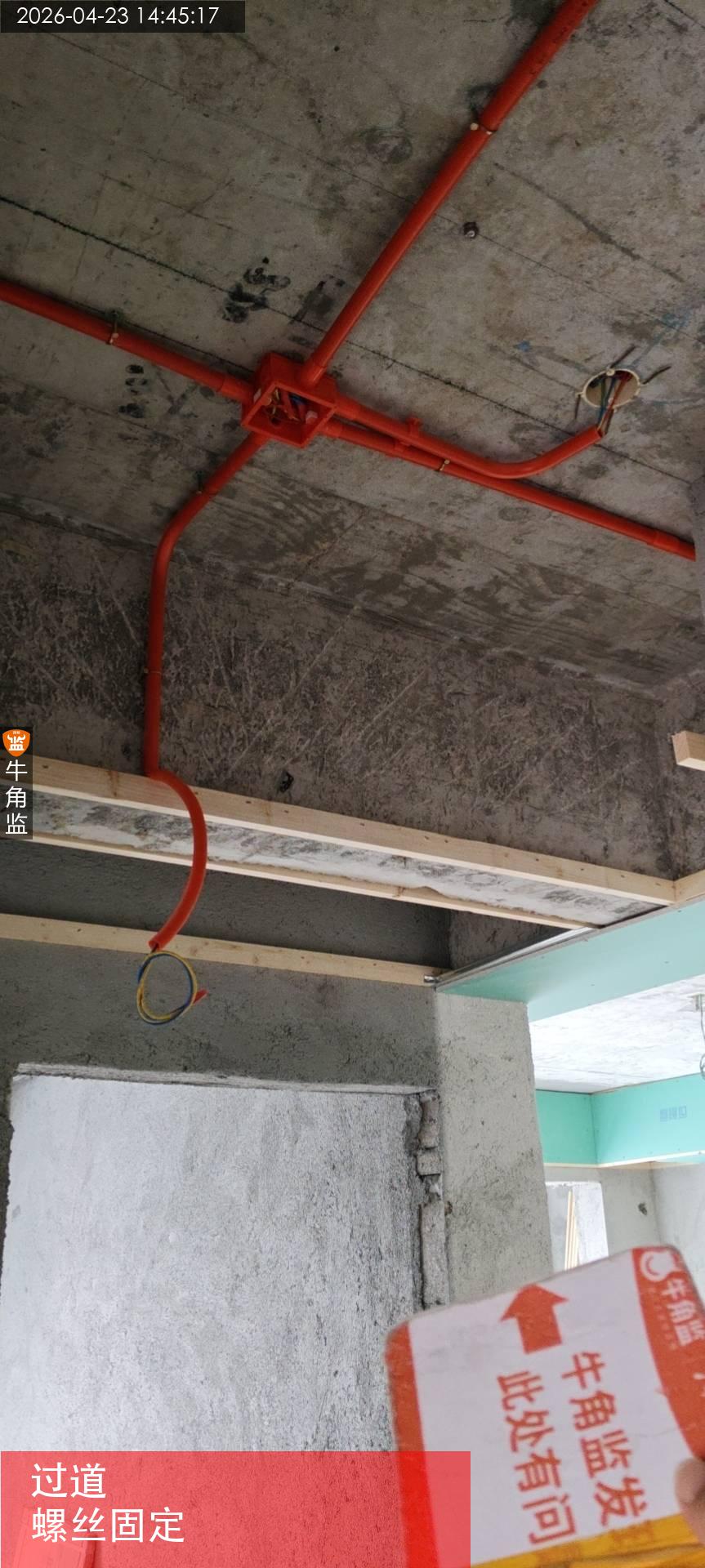

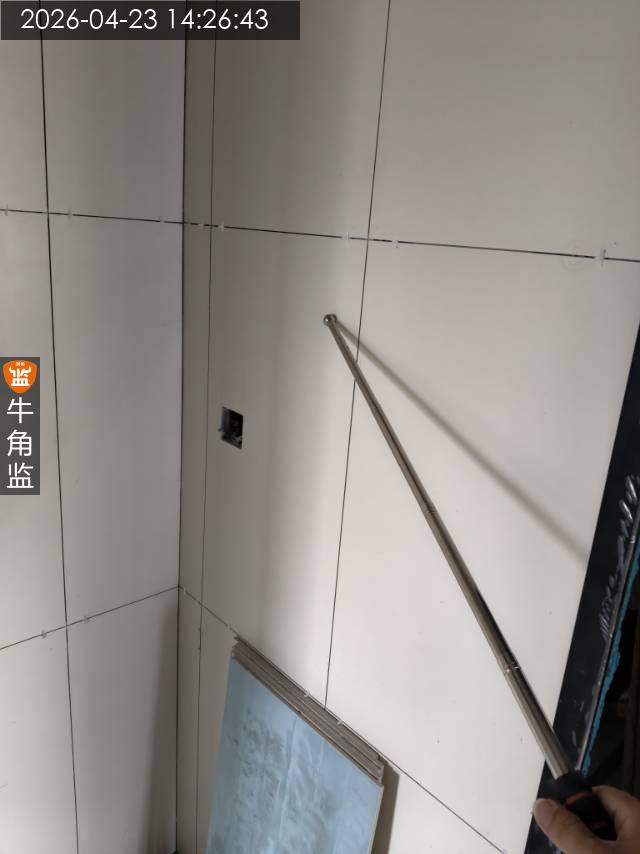

本次水电检查 1卫生间排水管存在正三通接驳,需要使用斜三通接驳管道。 2.排水管坡度预留不足,需要预留充足坡度避免排水缓慢。 3.排水管未预留存水弯,需要外部设置存水弯避免排水反臭。 4.现场未预留二次排水,需要预留二次排水口。 5.用水区域墙体穿透需要进行封堵处理。 6.开槽位置临近批荡空鼓需要拆除后重新批荡。 后续施工建议 1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳部分必须做圆弧角处理。 2、管道底部周边,地面上返墙面30cm处,应做防水附加层。 3、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。
2024-11-23
越秀区路********4376
设 计 师:未知
施工队长:阳工
工地面积:49.00㎡
装修总价:0.00
本次评价:C
本次评语:

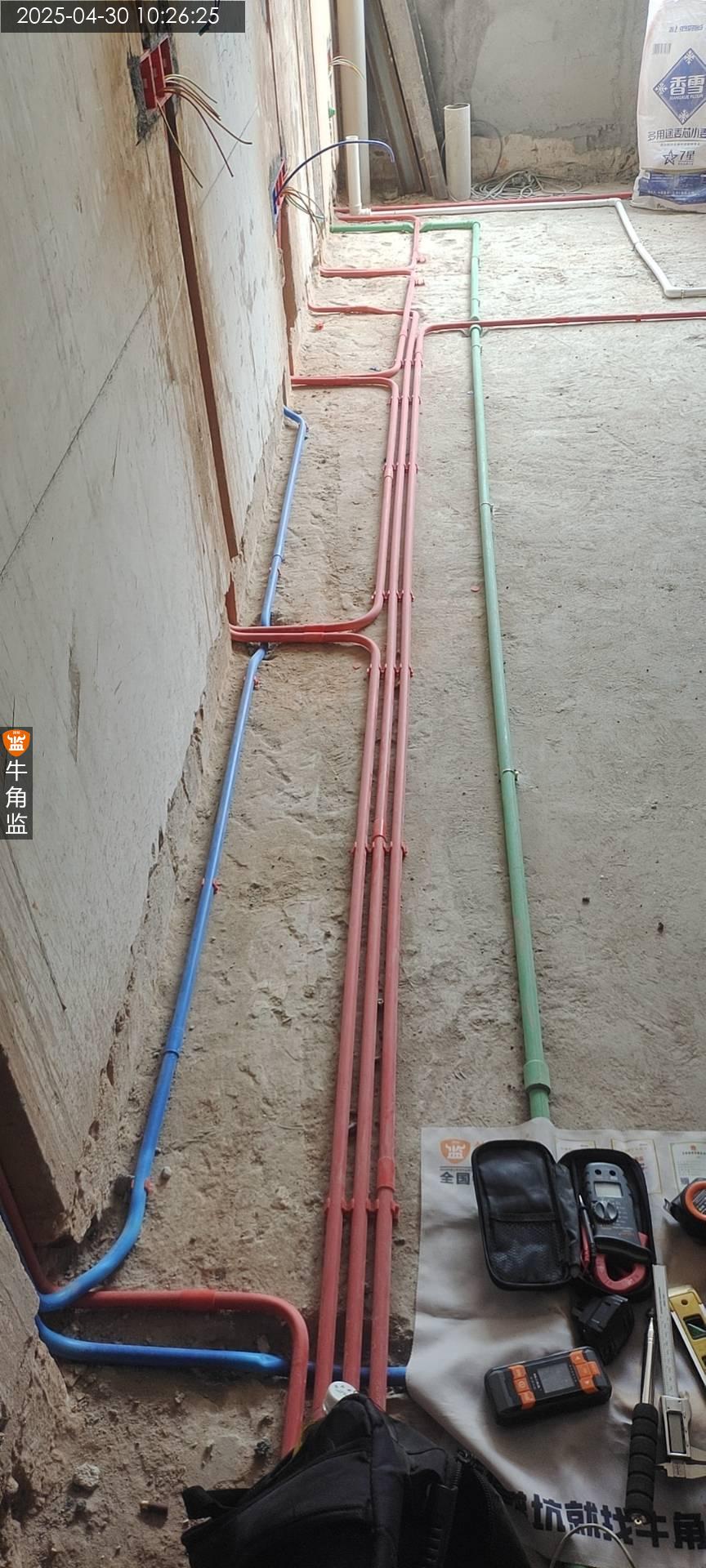

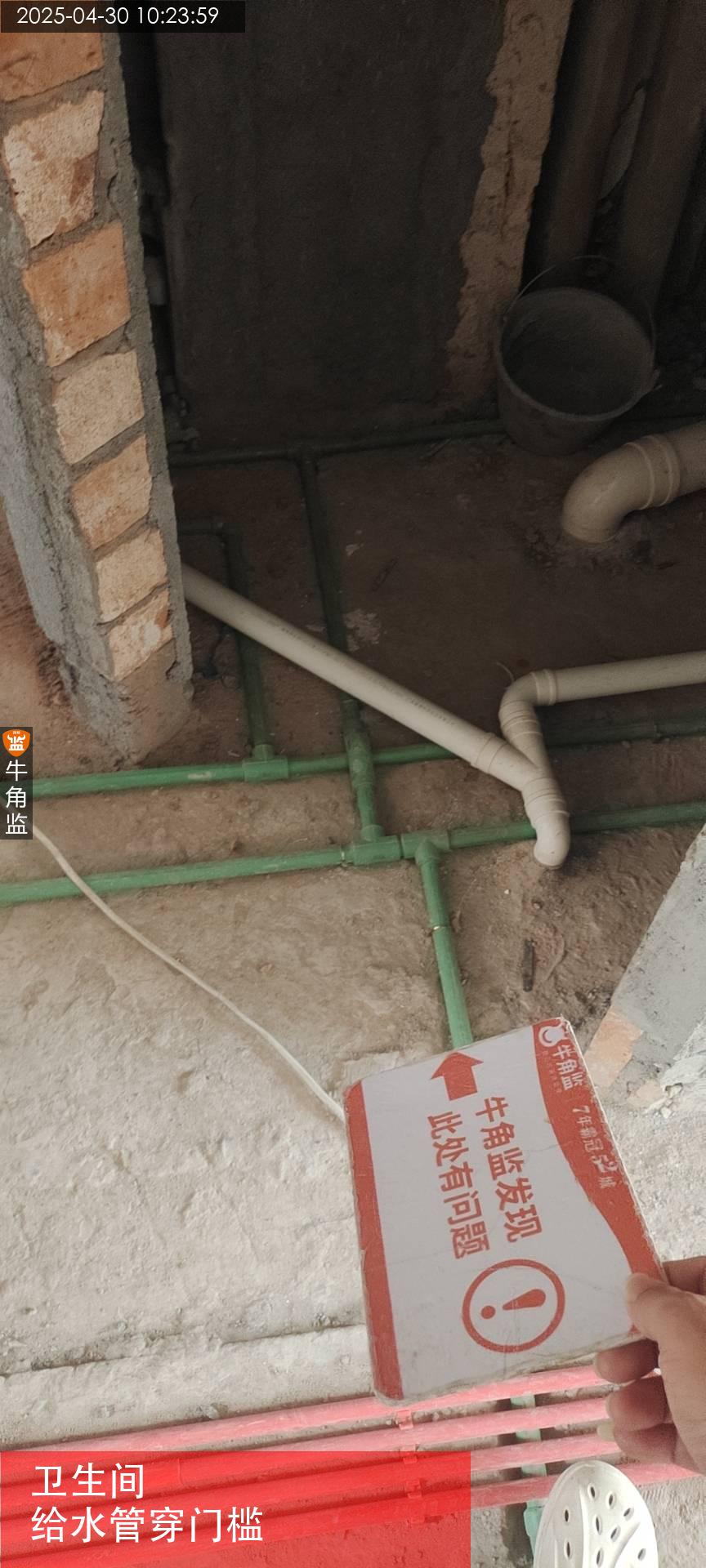

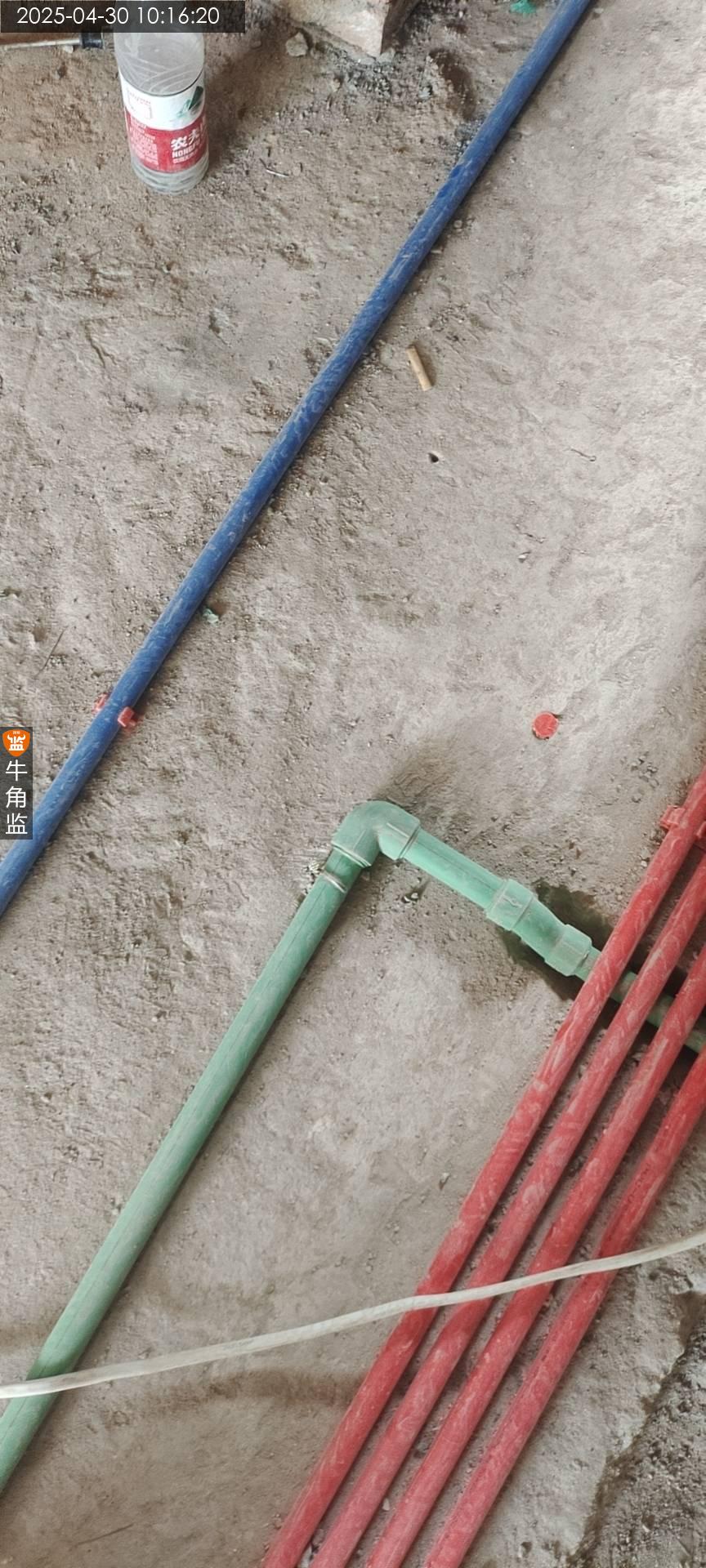

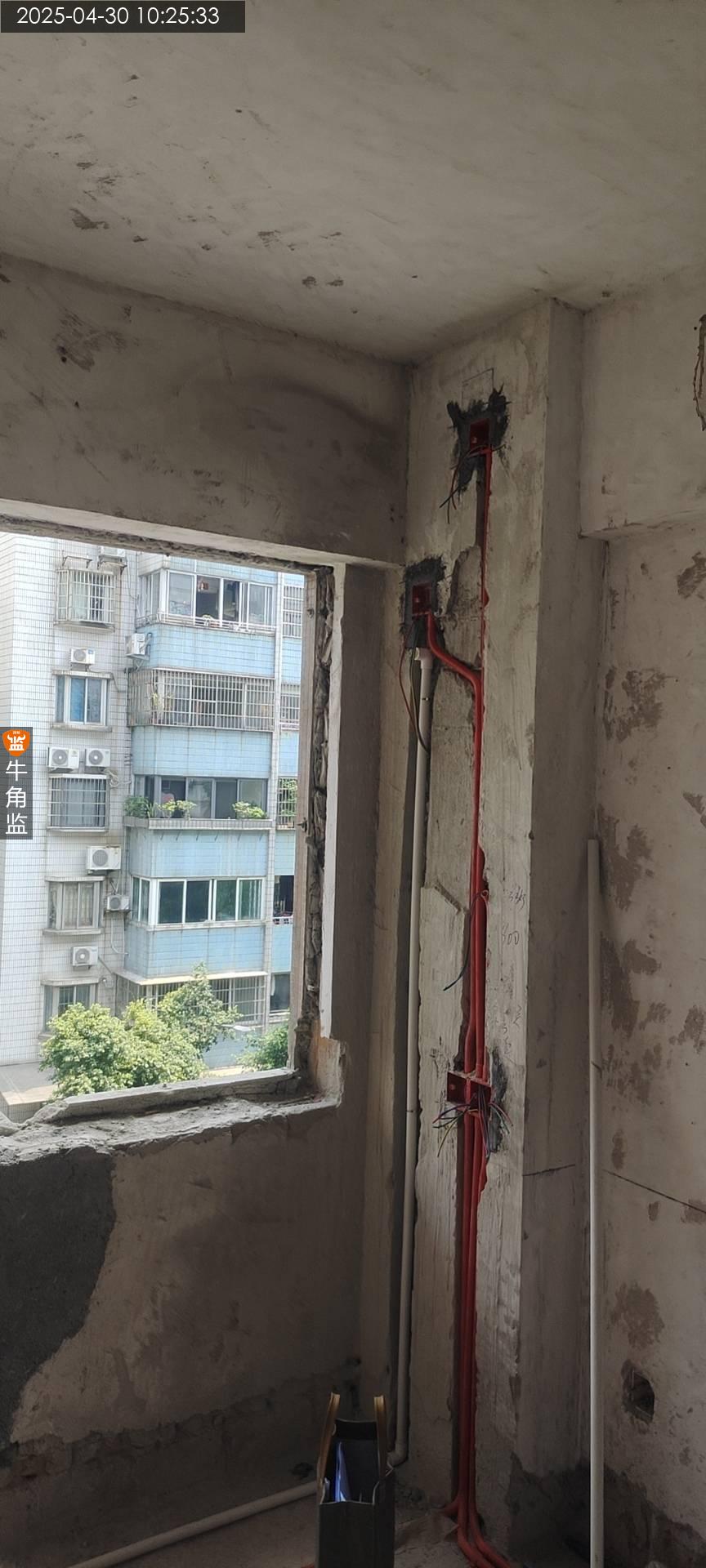

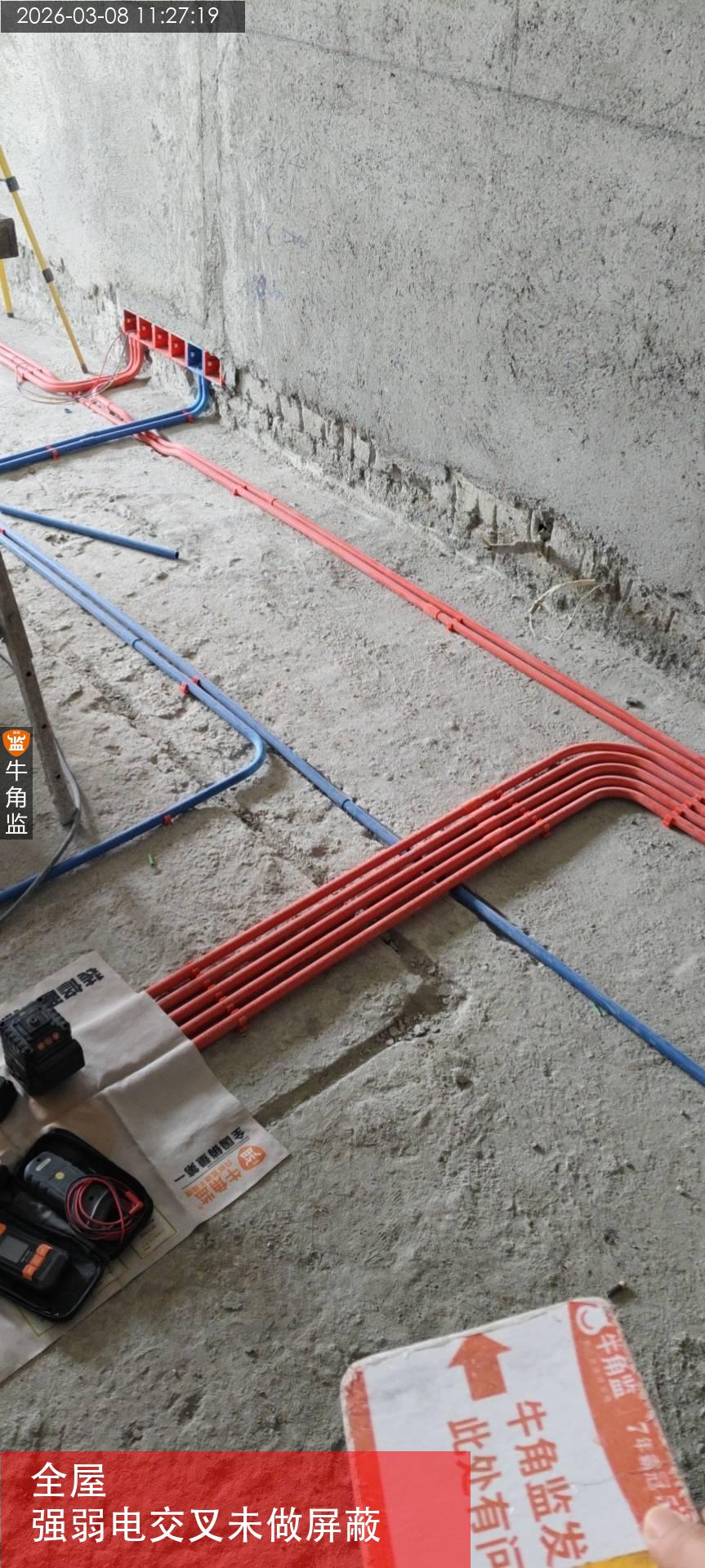

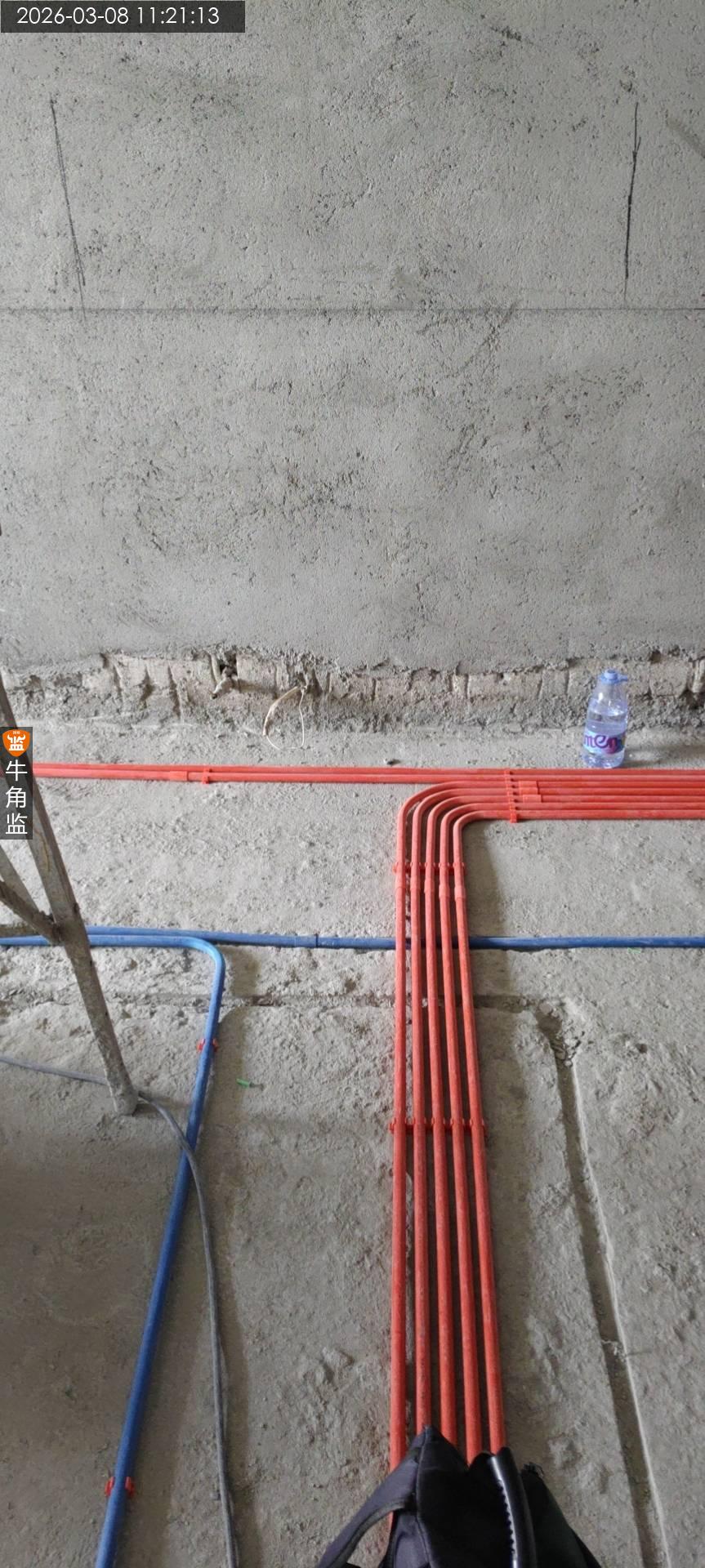

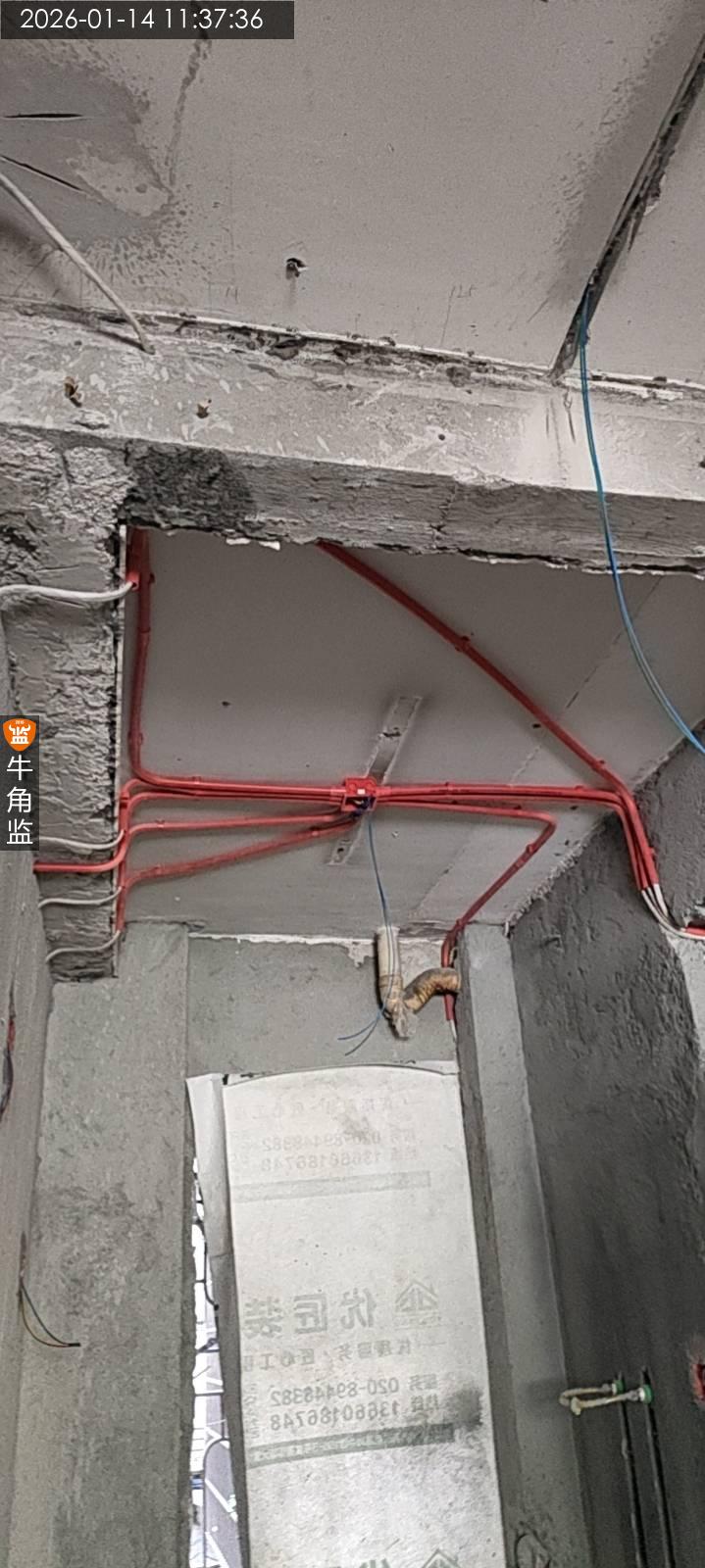

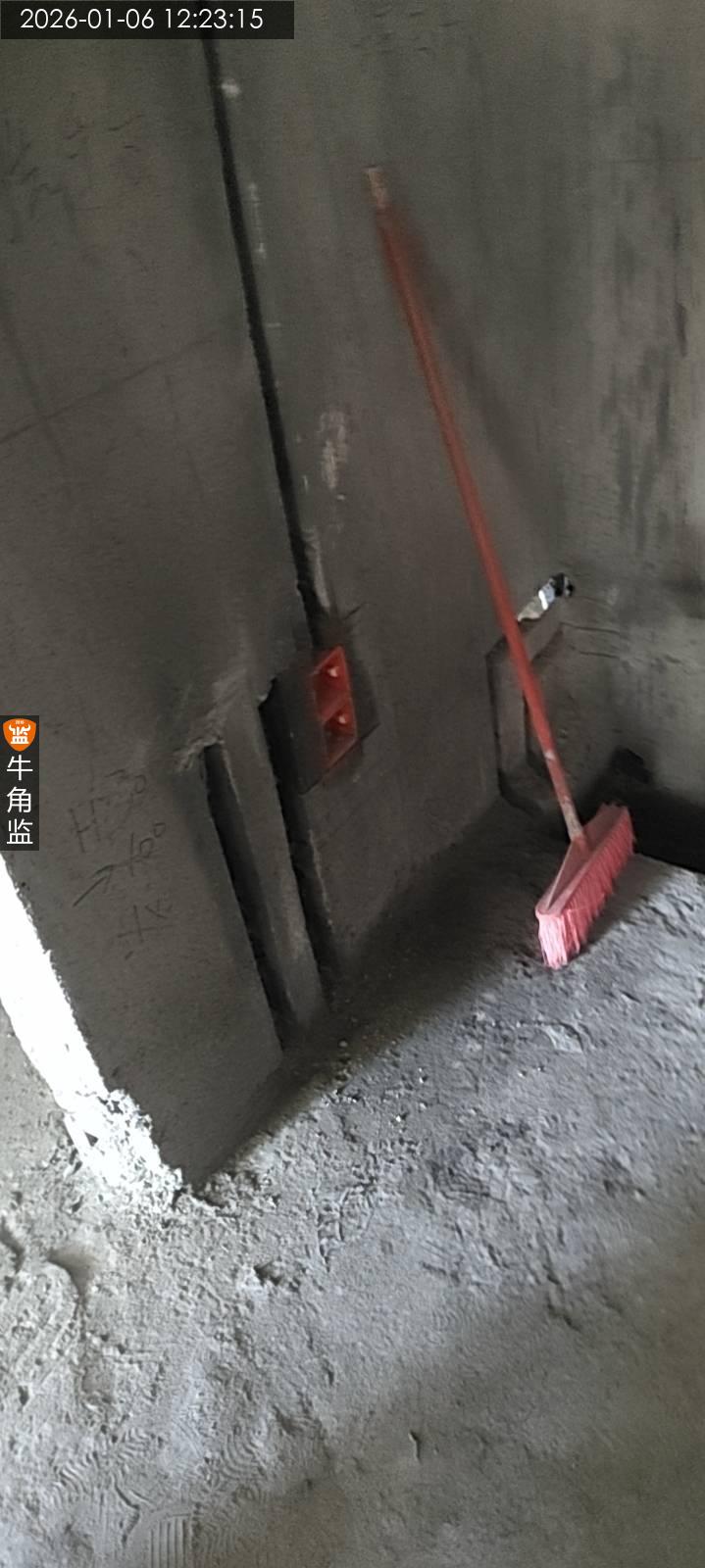

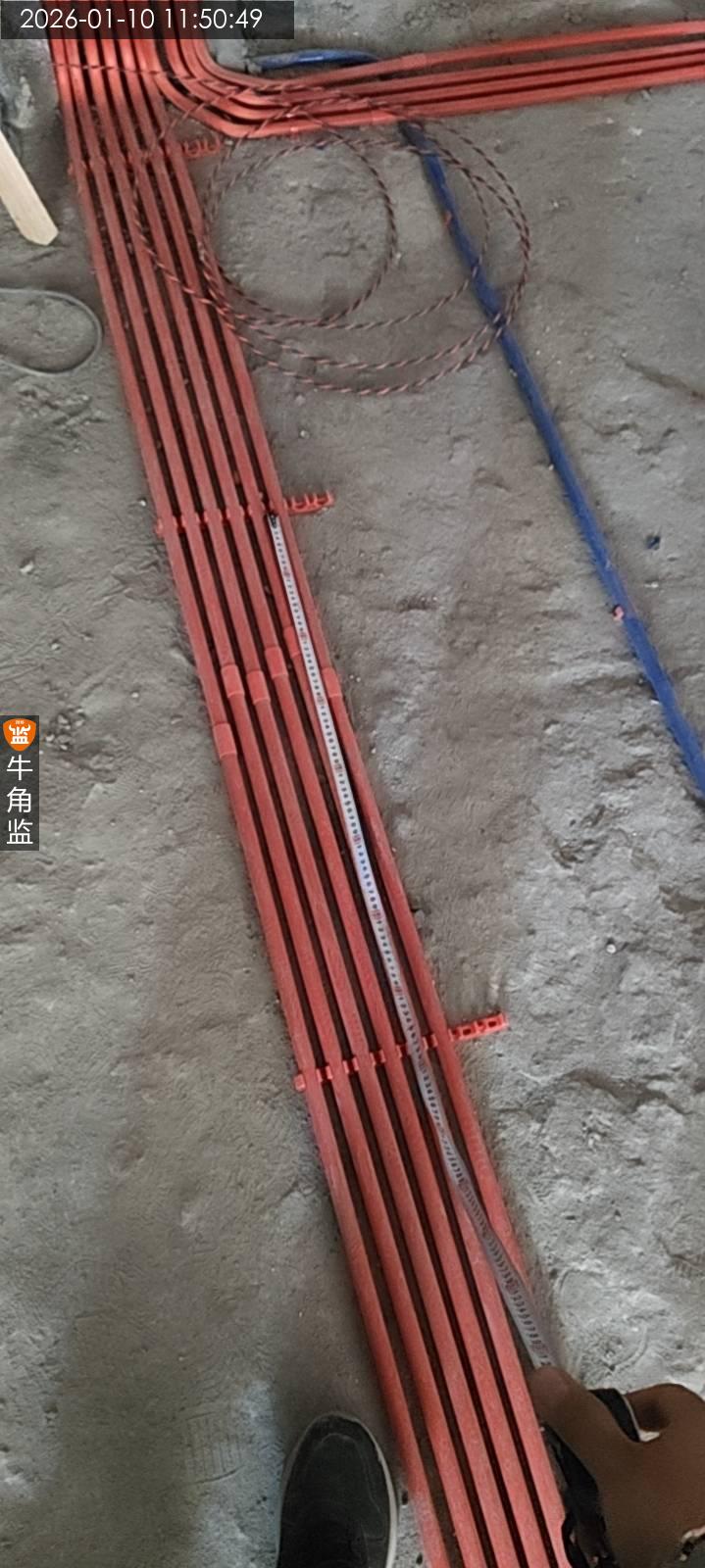

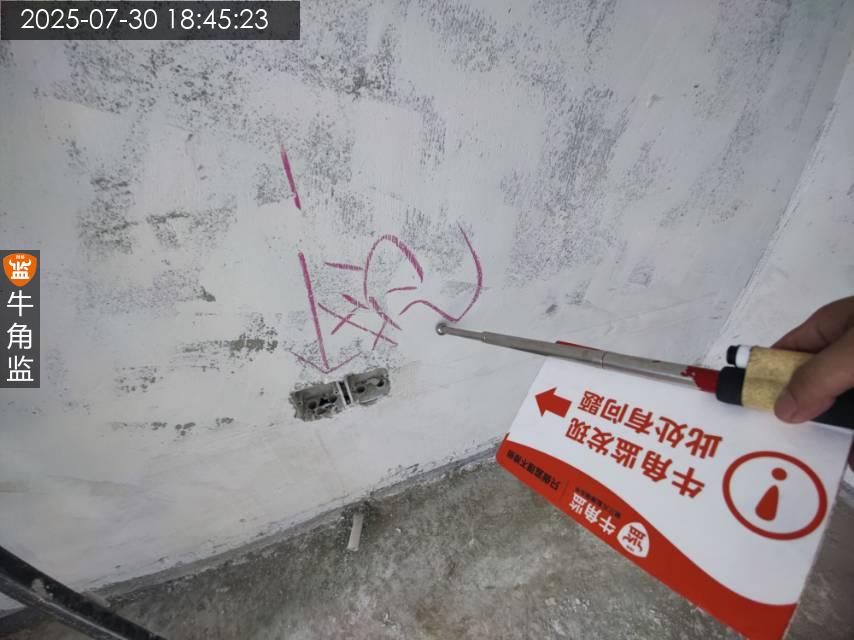

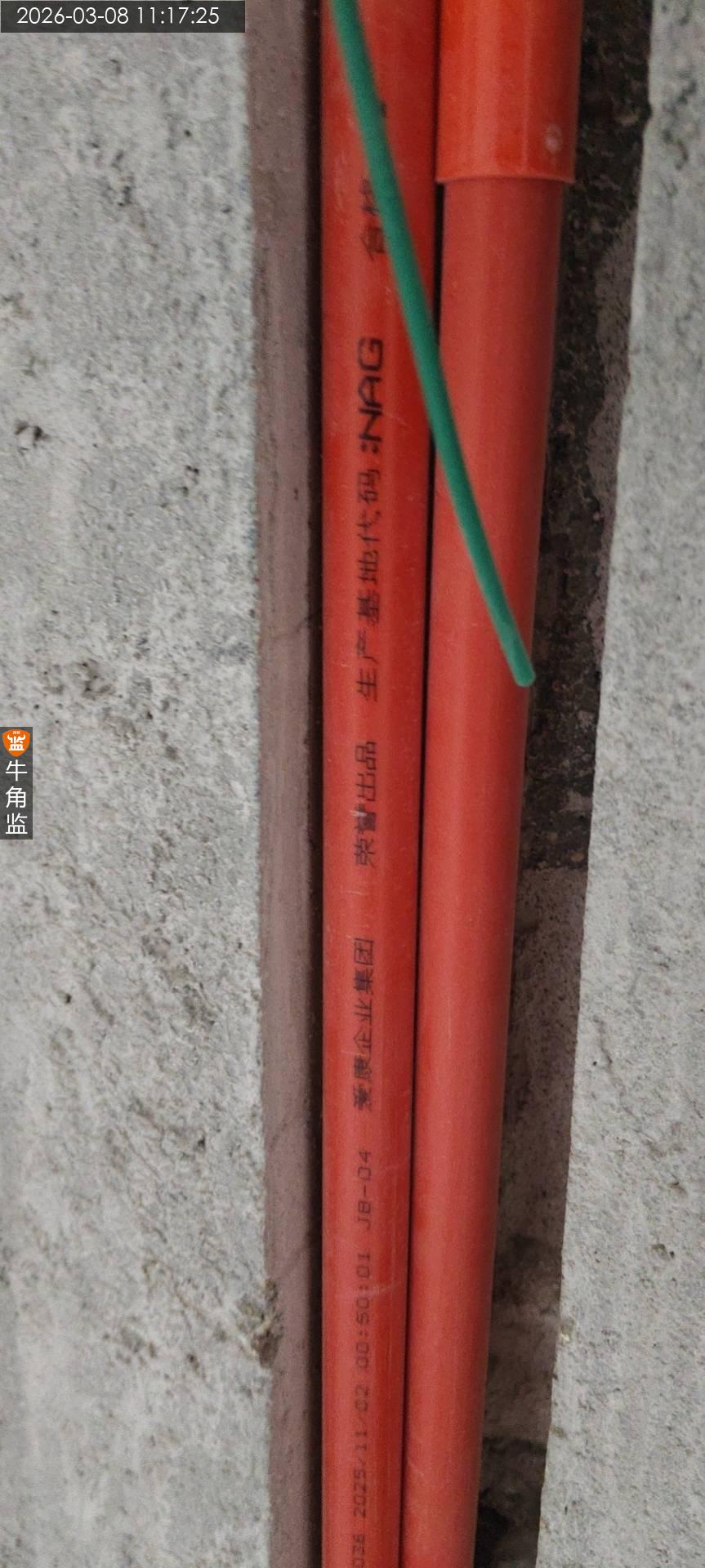

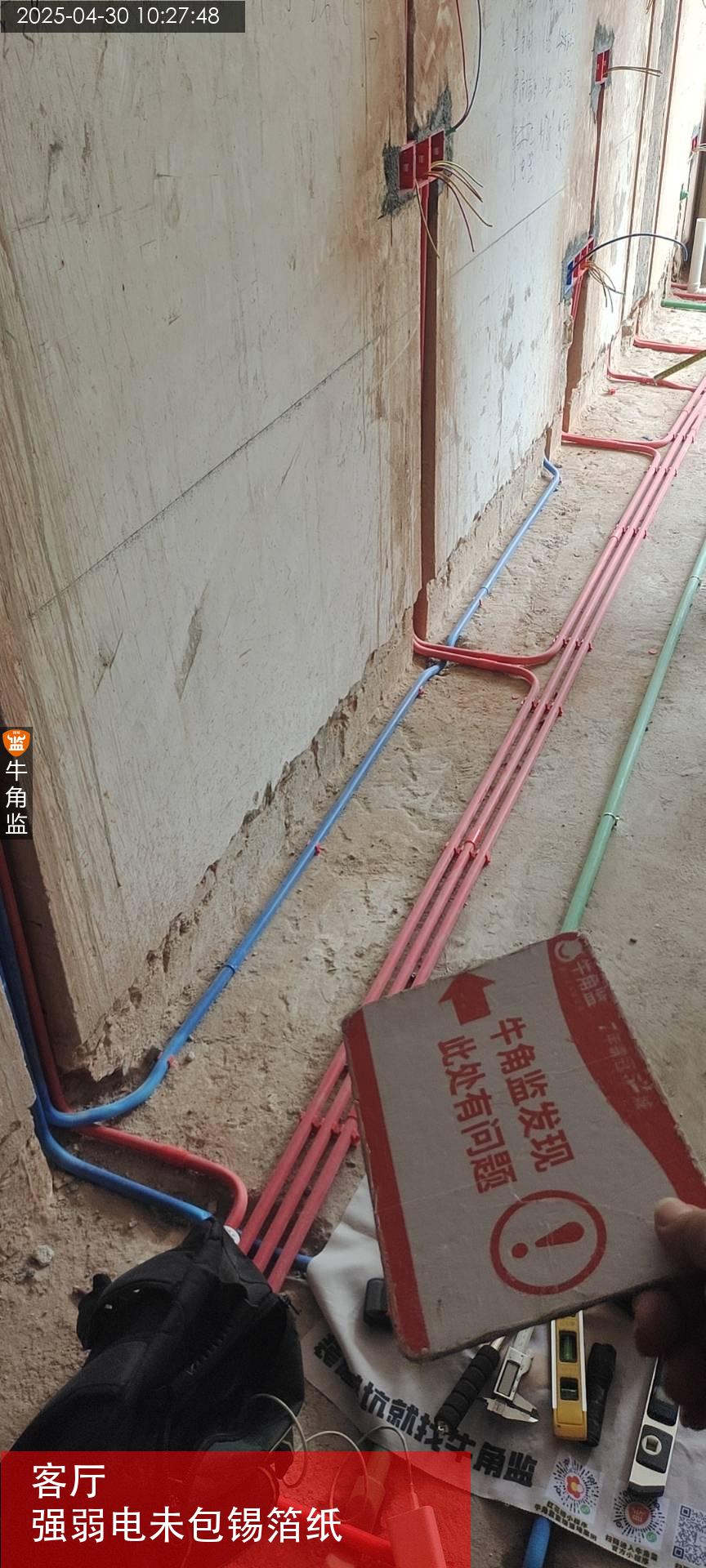

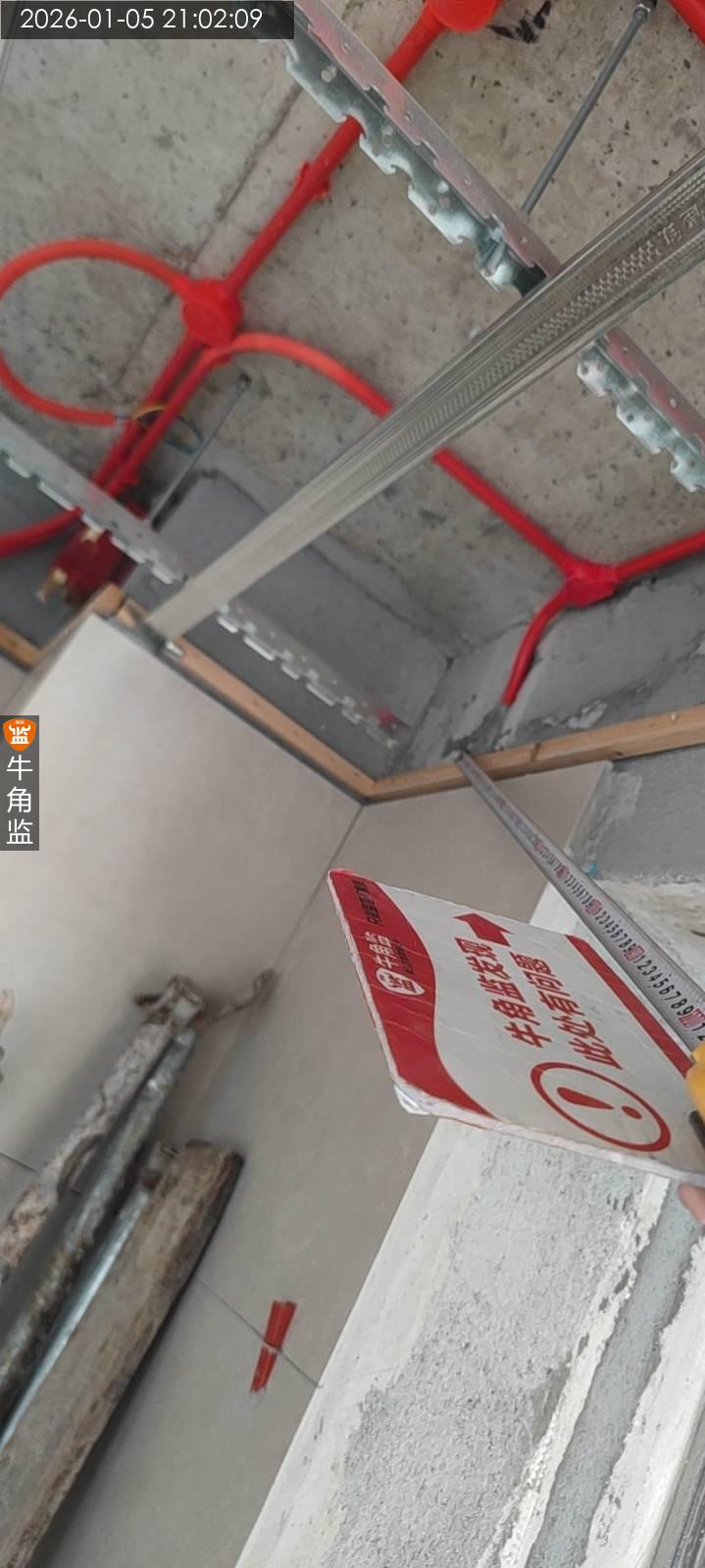

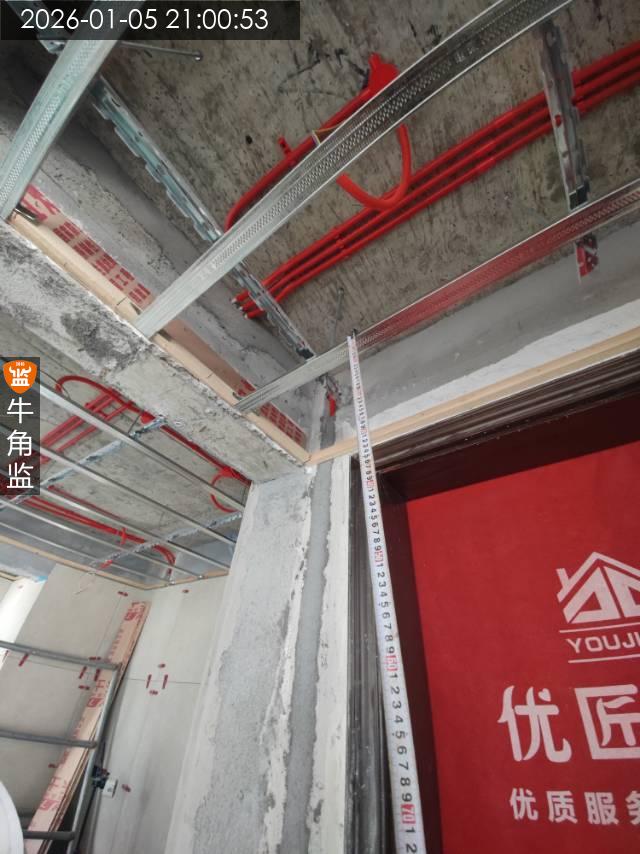

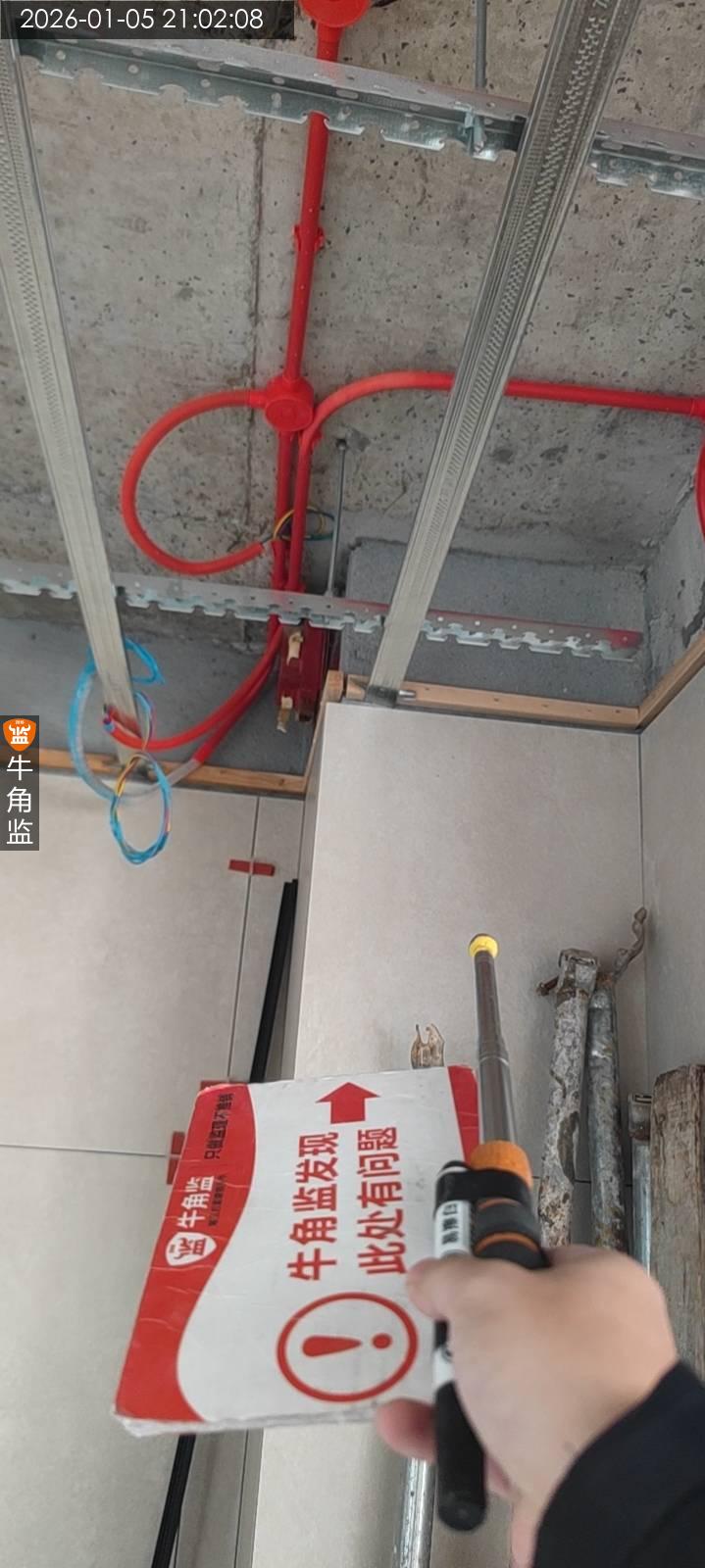

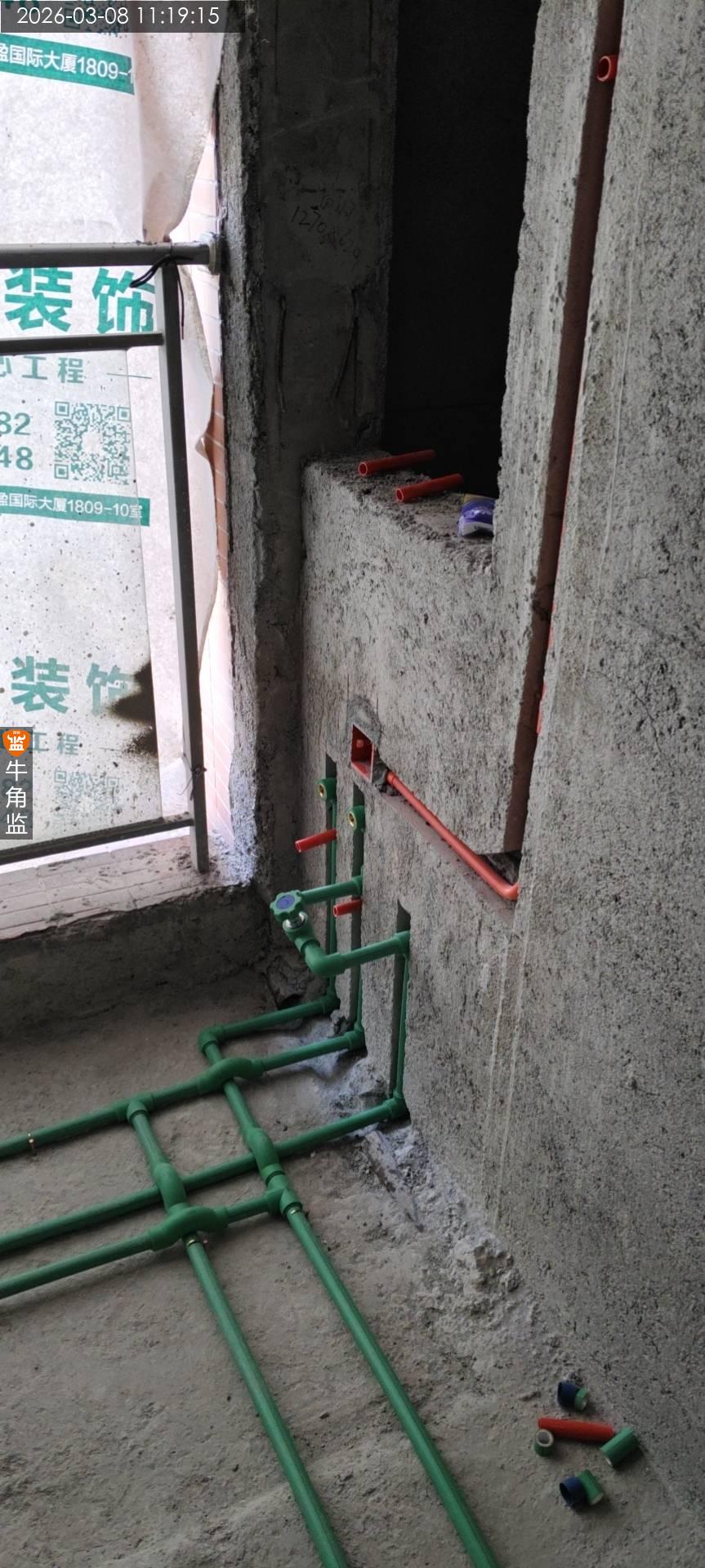

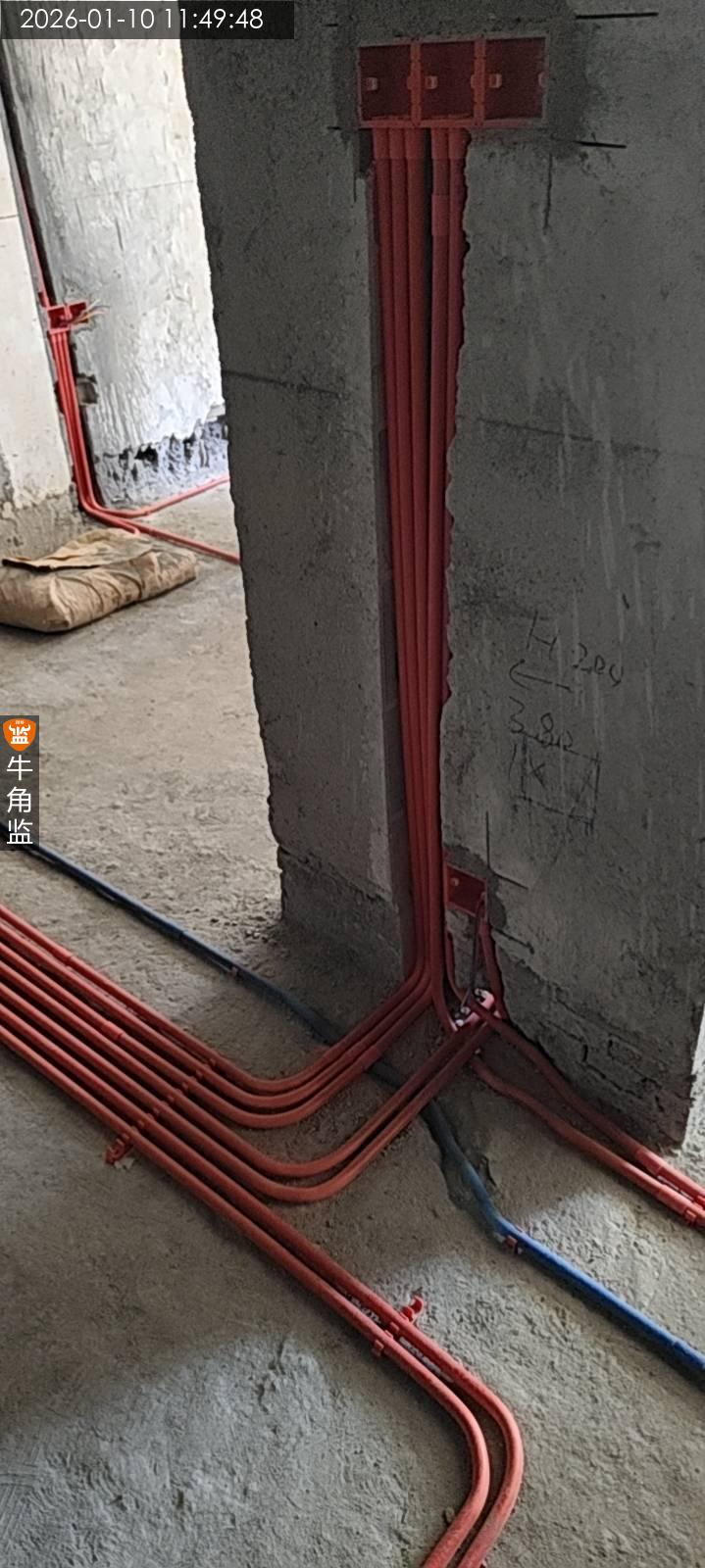

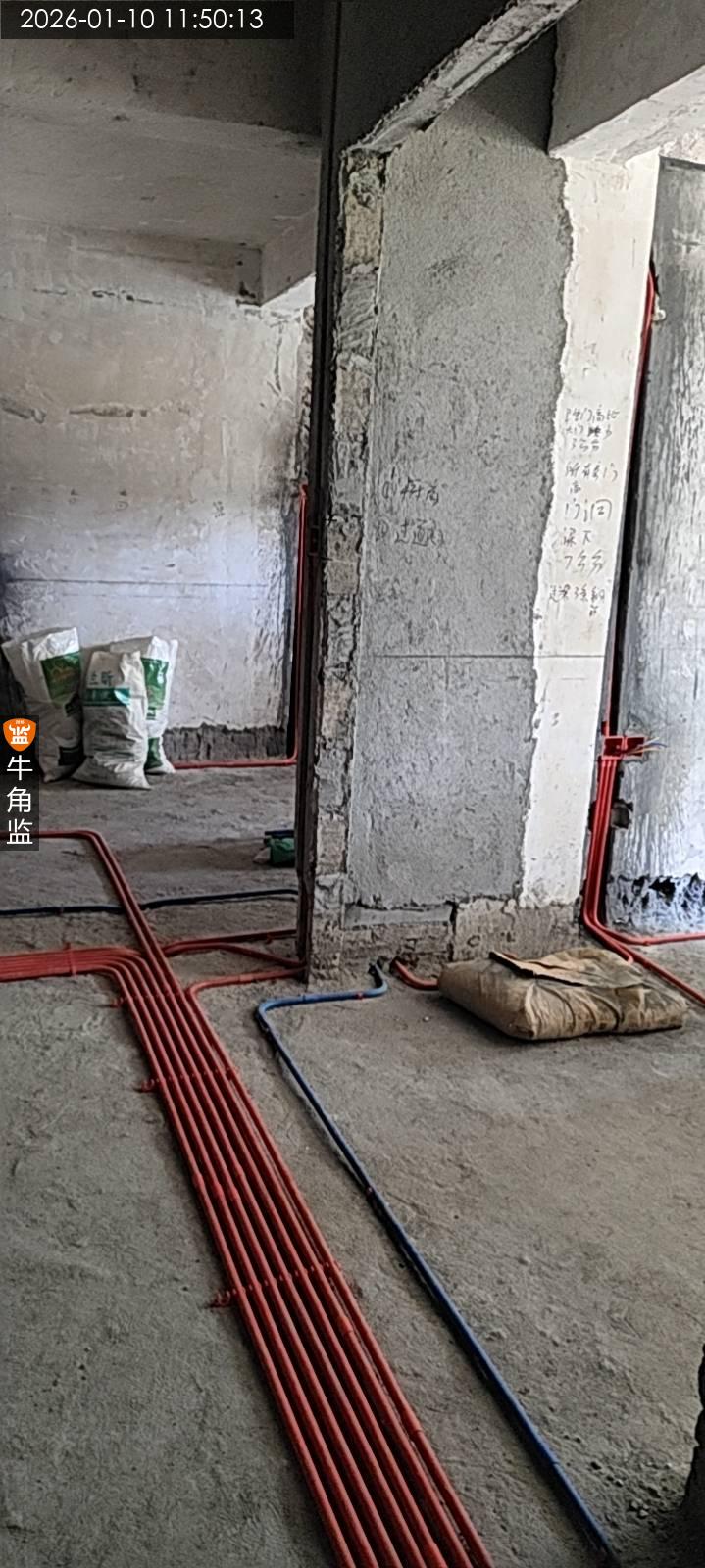

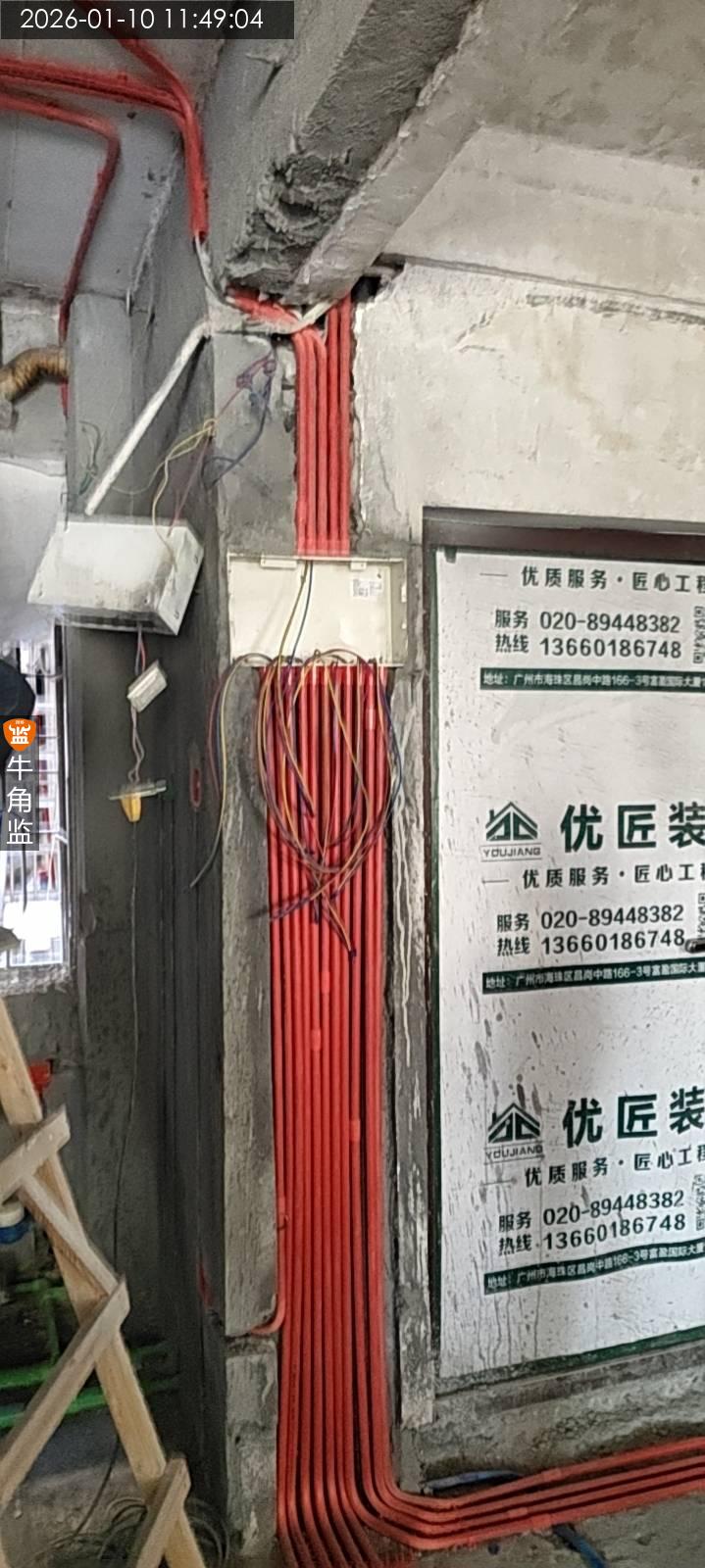

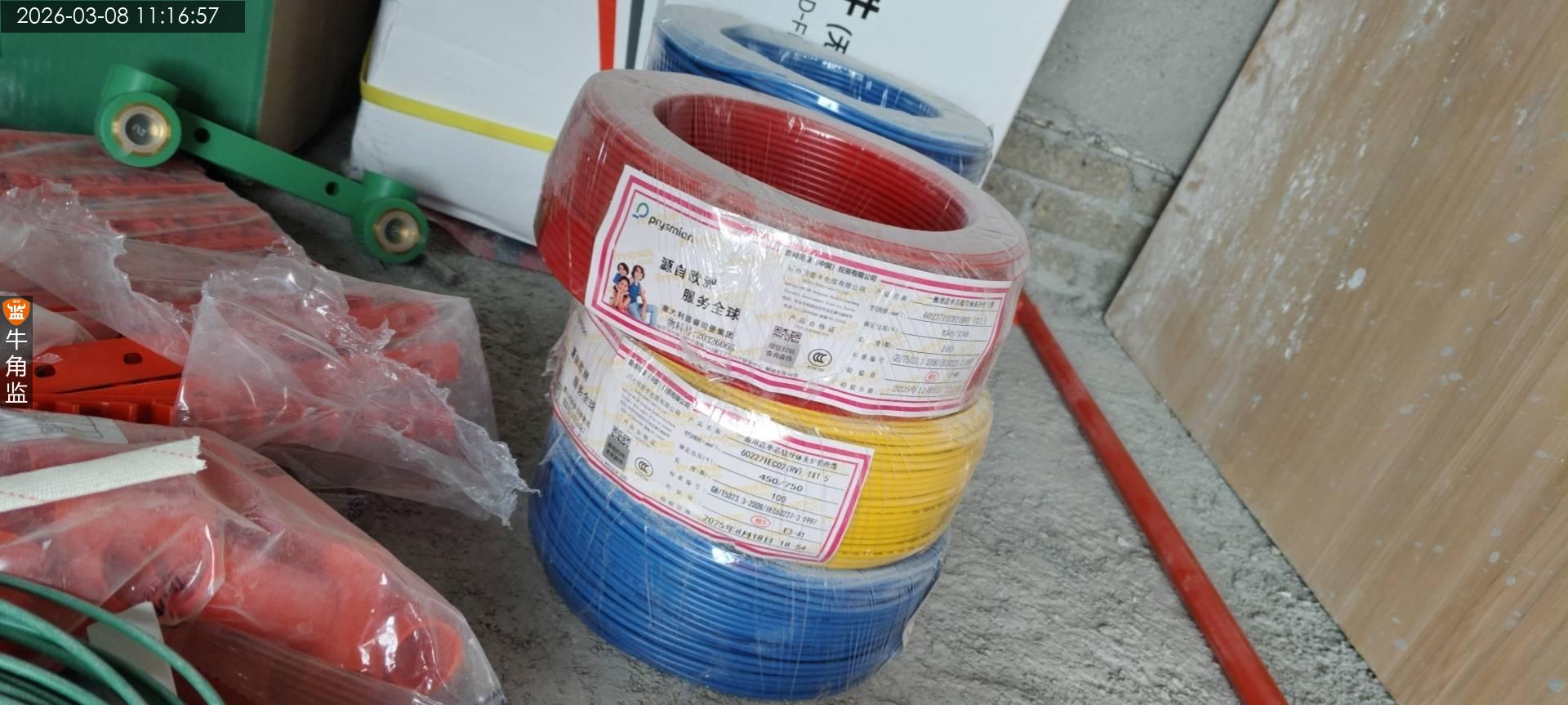

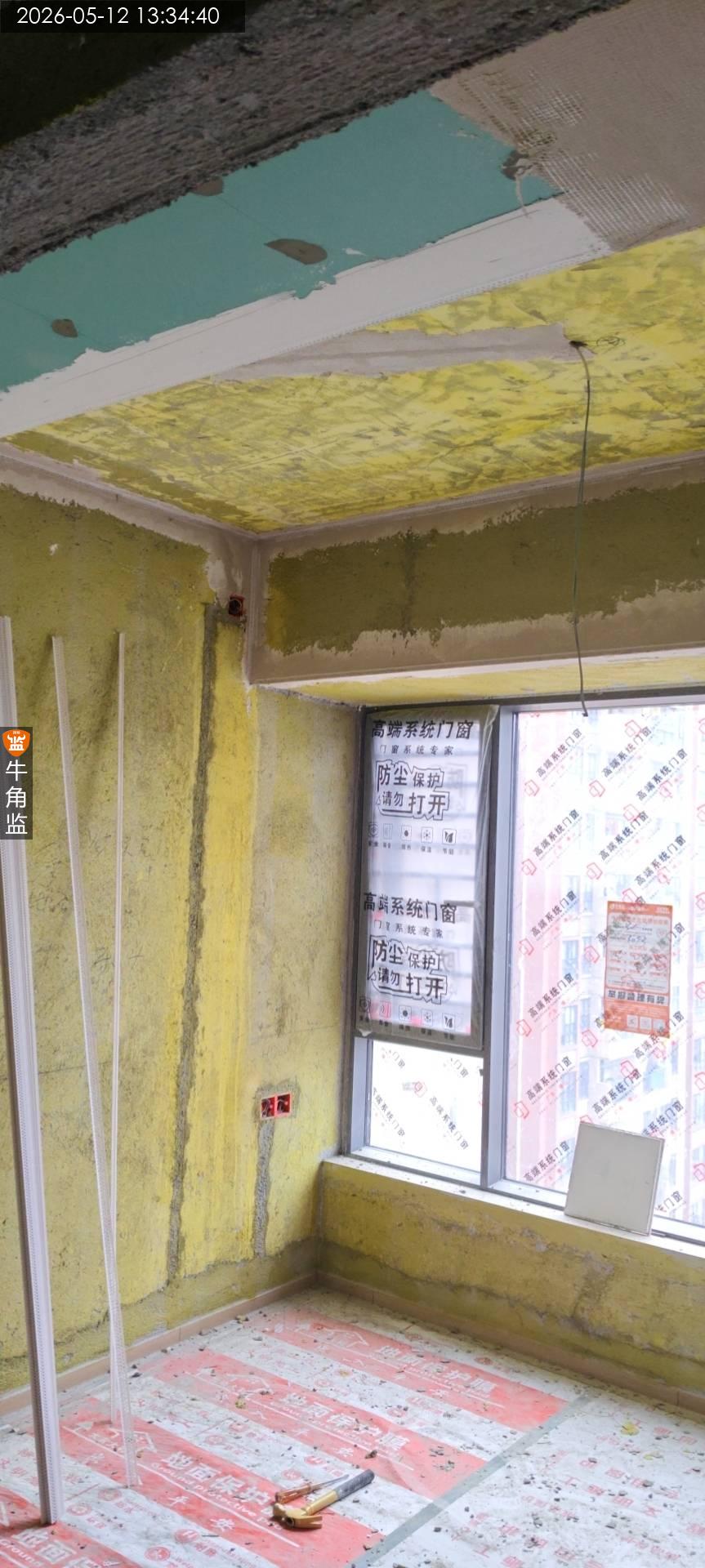

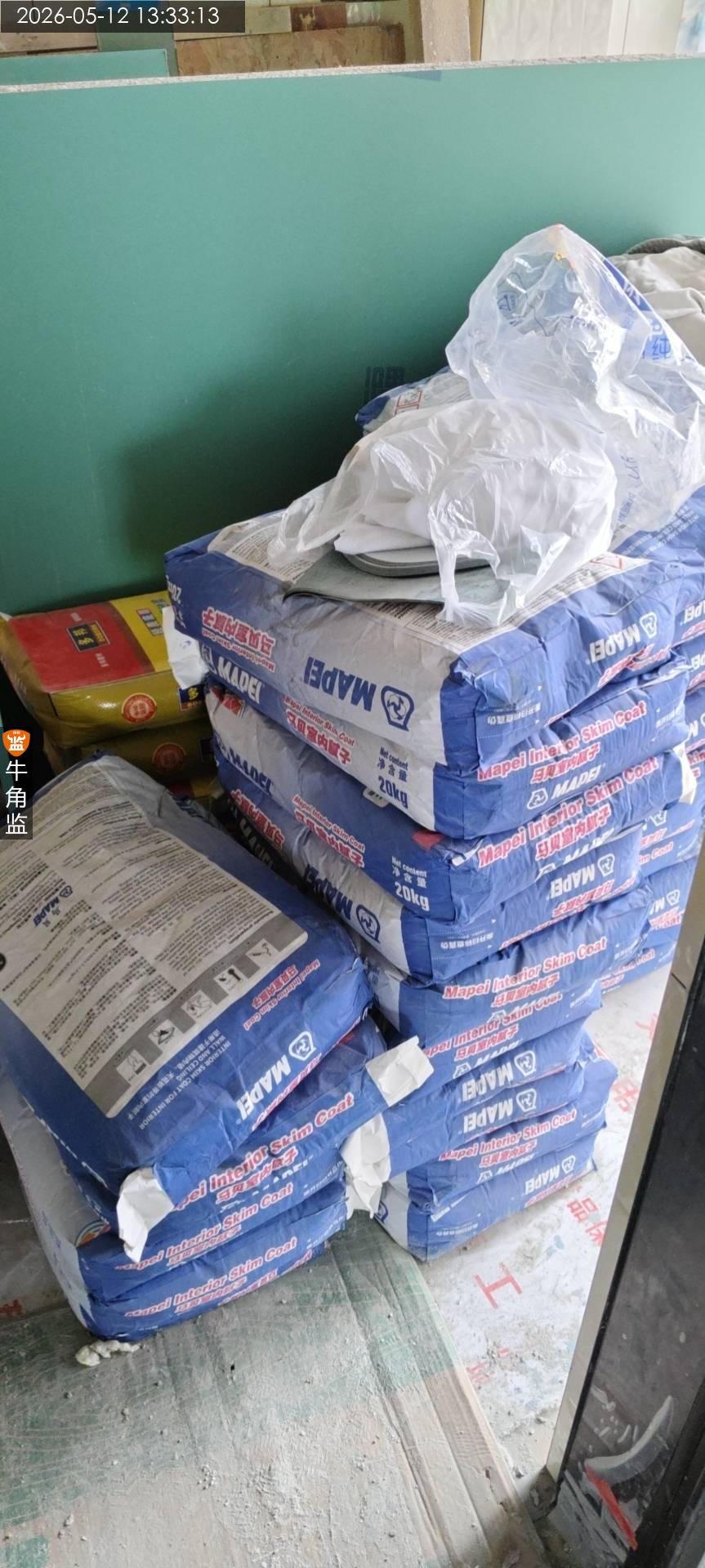

本次水电检查 1.开槽位置临近批荡存在空鼓情况,需要切割打除后重新批荡。 2.现场热水管走向混乱,末端与冷水管接驳联通,需要进行整改。 3.卫生间水管穿门槛进入,后期防水施工容易渗漏,需要进行爬墙工艺。 后续施工建议 1、地面布管固定卡设置均匀合理,建议线管间距为90cm,水管间距宜为30cm。 2、强电管弱电管同时包锡箔纸,距交叉点左右延伸15cm 3、水管打压,建议堵头封闭密实,避免打压过程漏压。 4、线路分色,控制线要单独配色,开关位置后不可换色要与前端火零地线同色

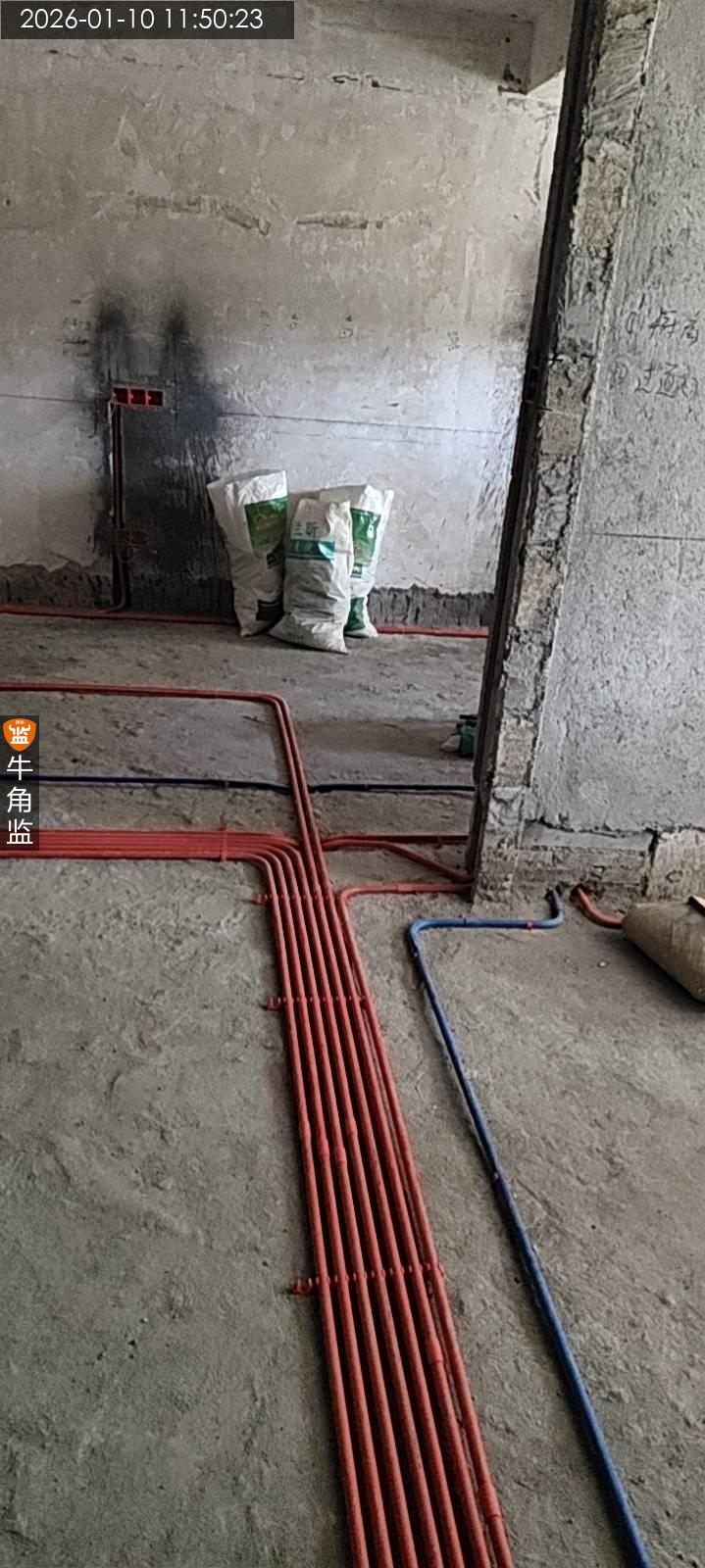

2024-11-16
越秀区路********4376
设 计 师:未知
施工队长:阳工
工地面积:49.00㎡
装修总价:0.00
本次评价:C
本次评语:

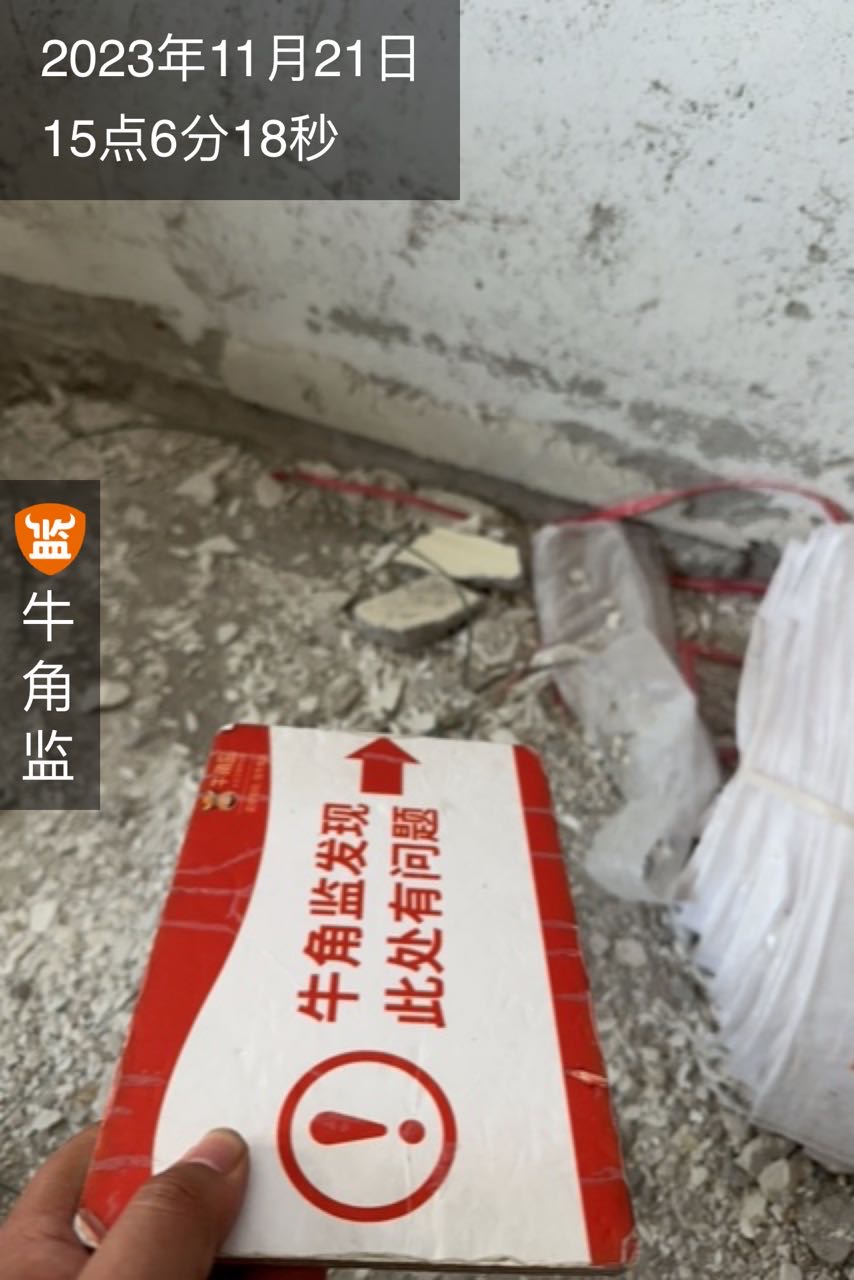

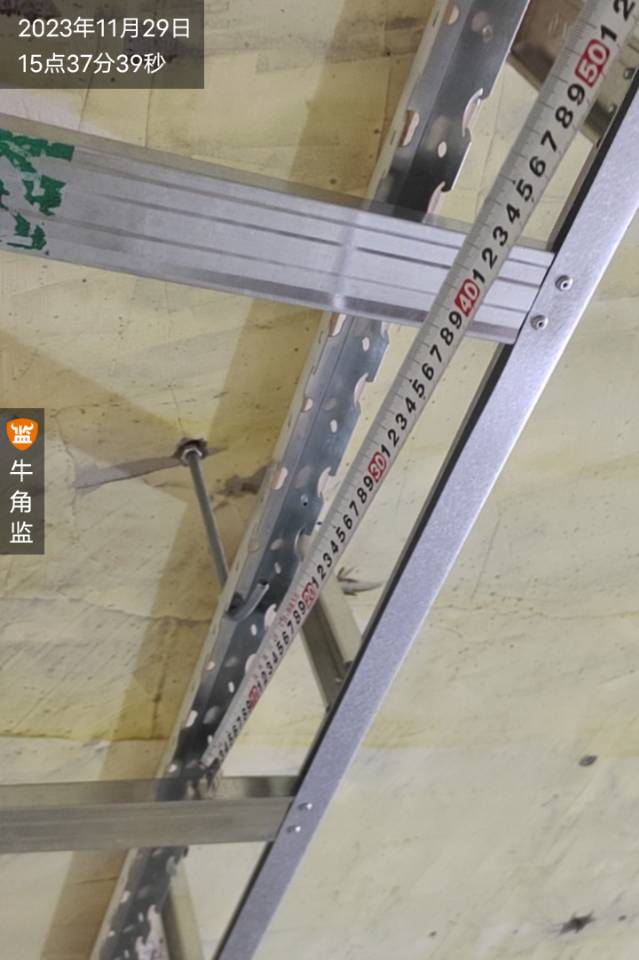

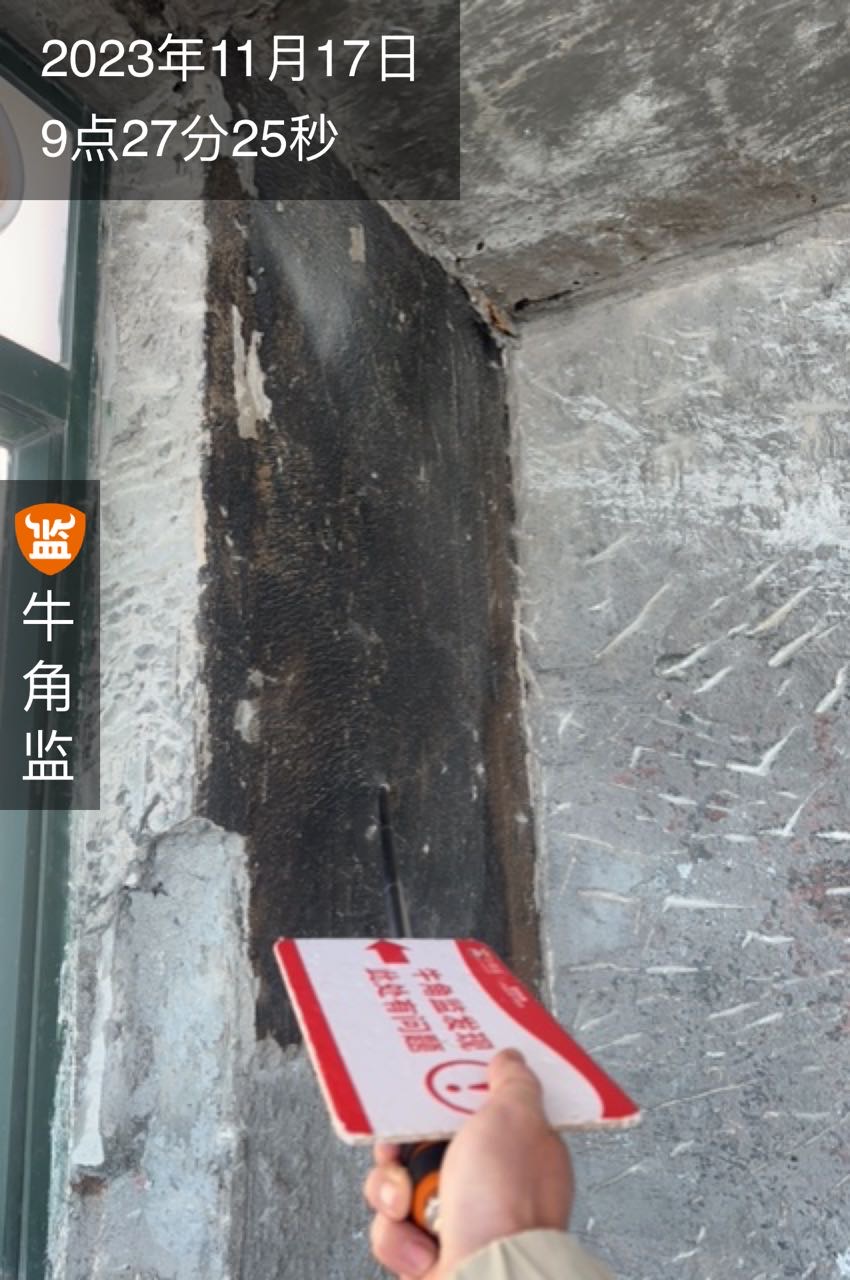

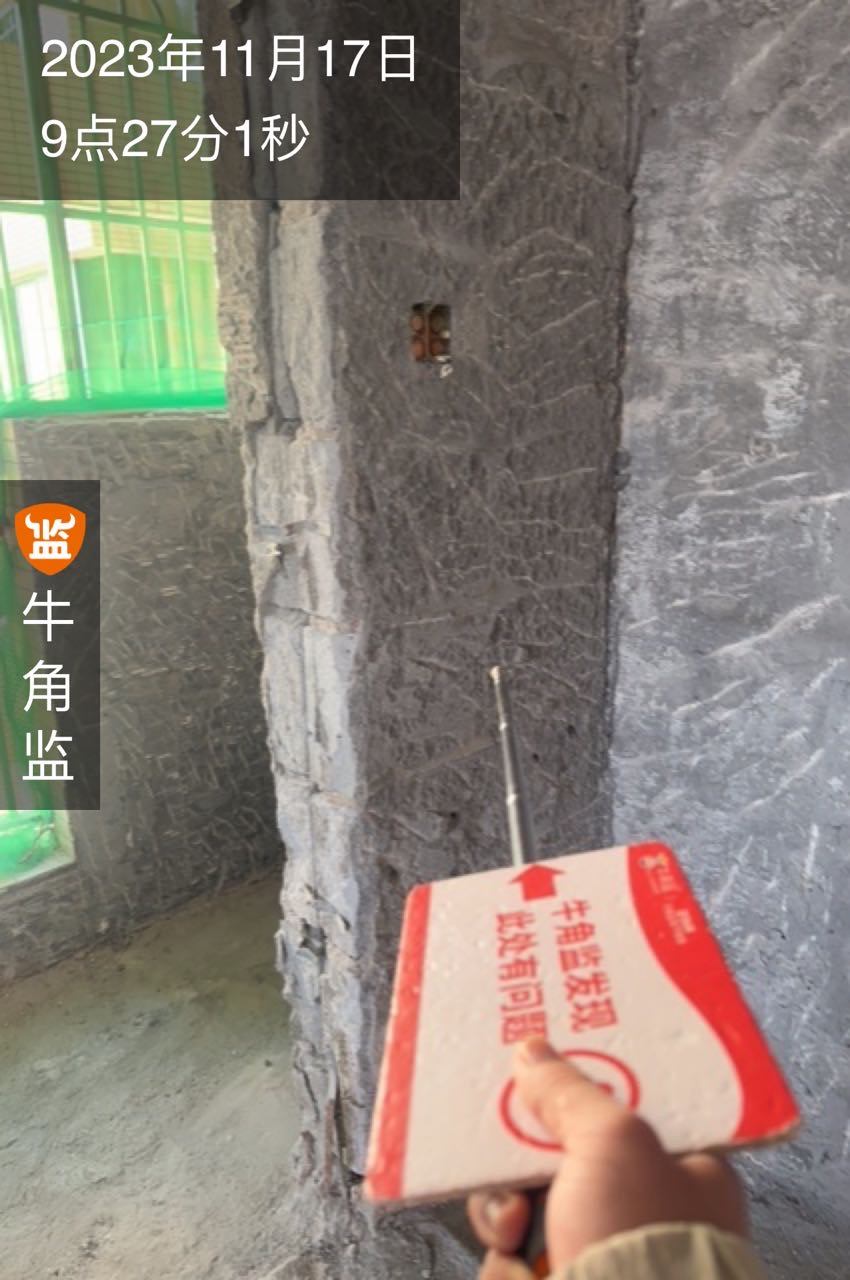

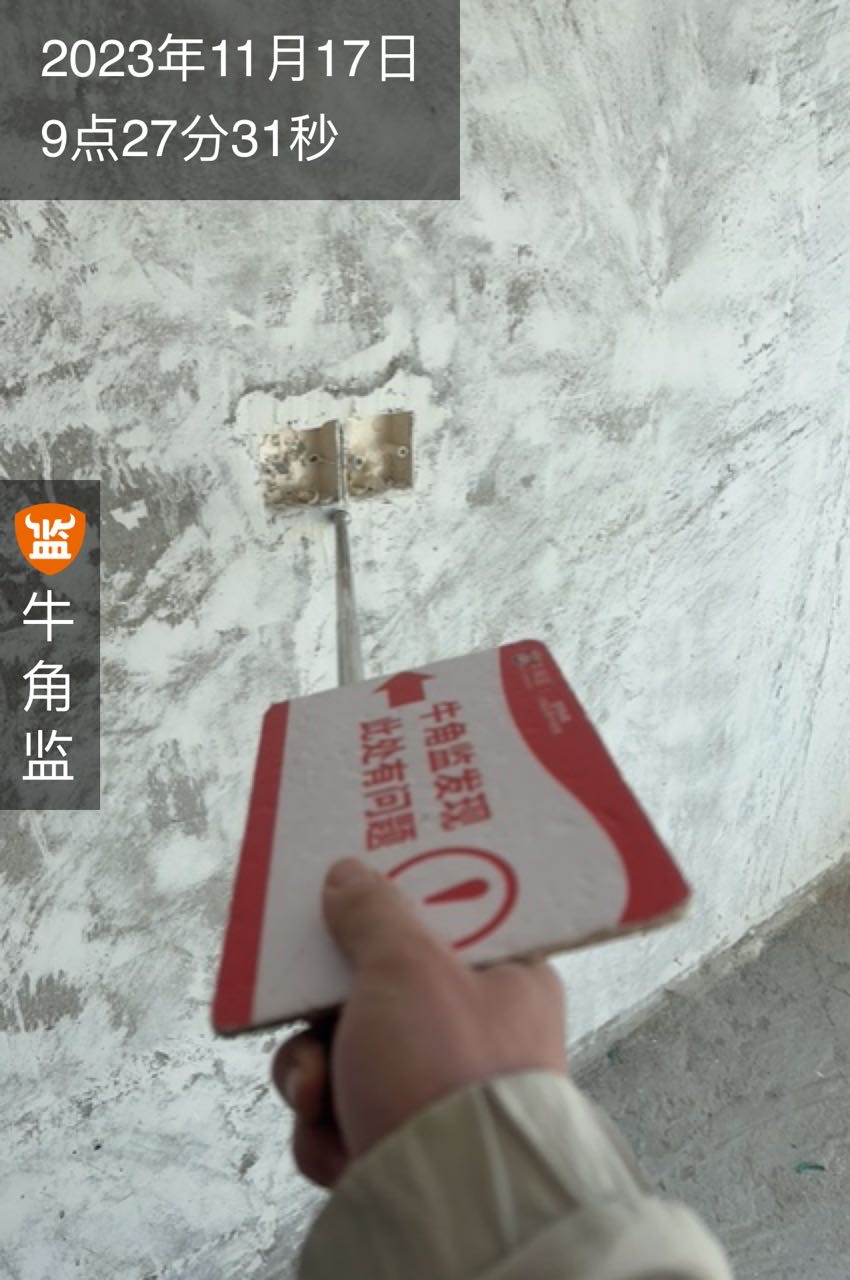

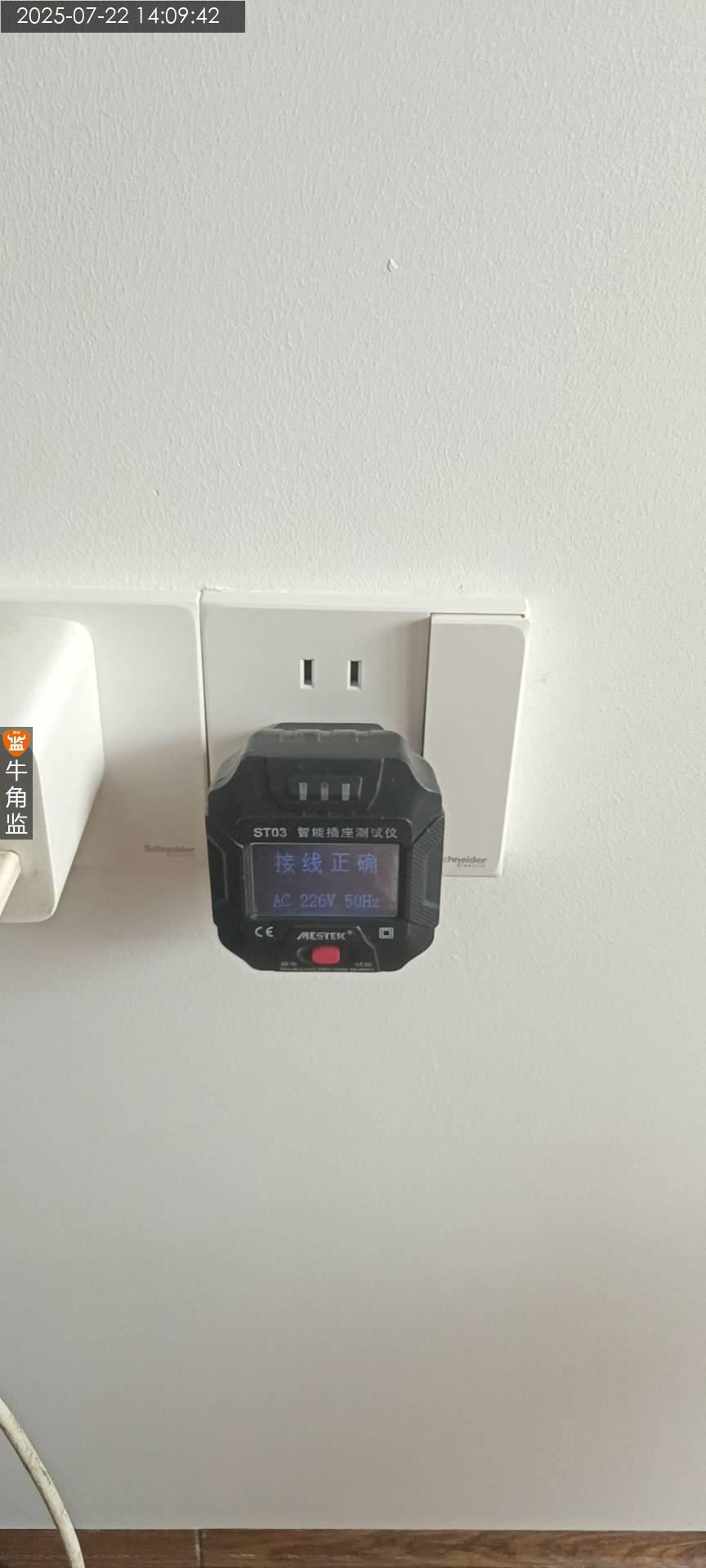

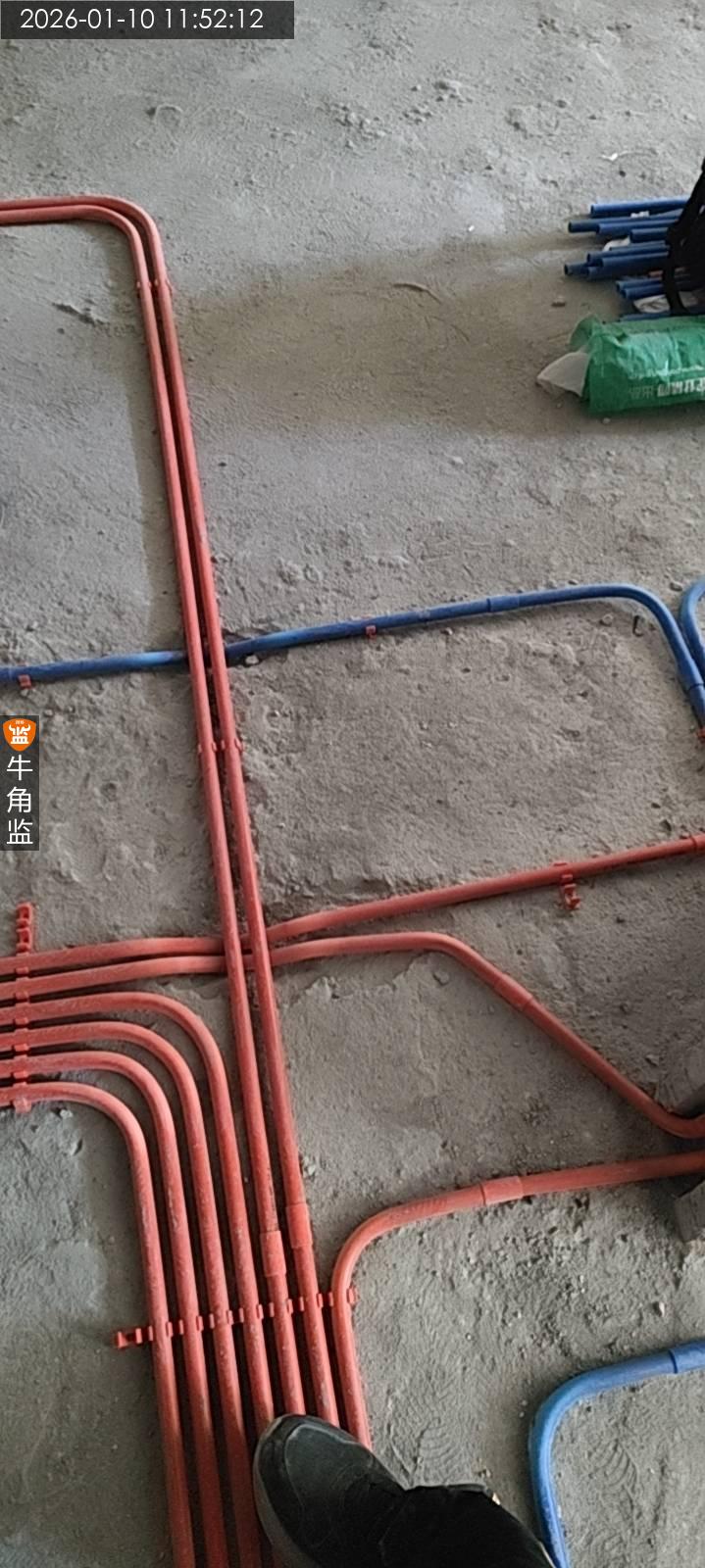

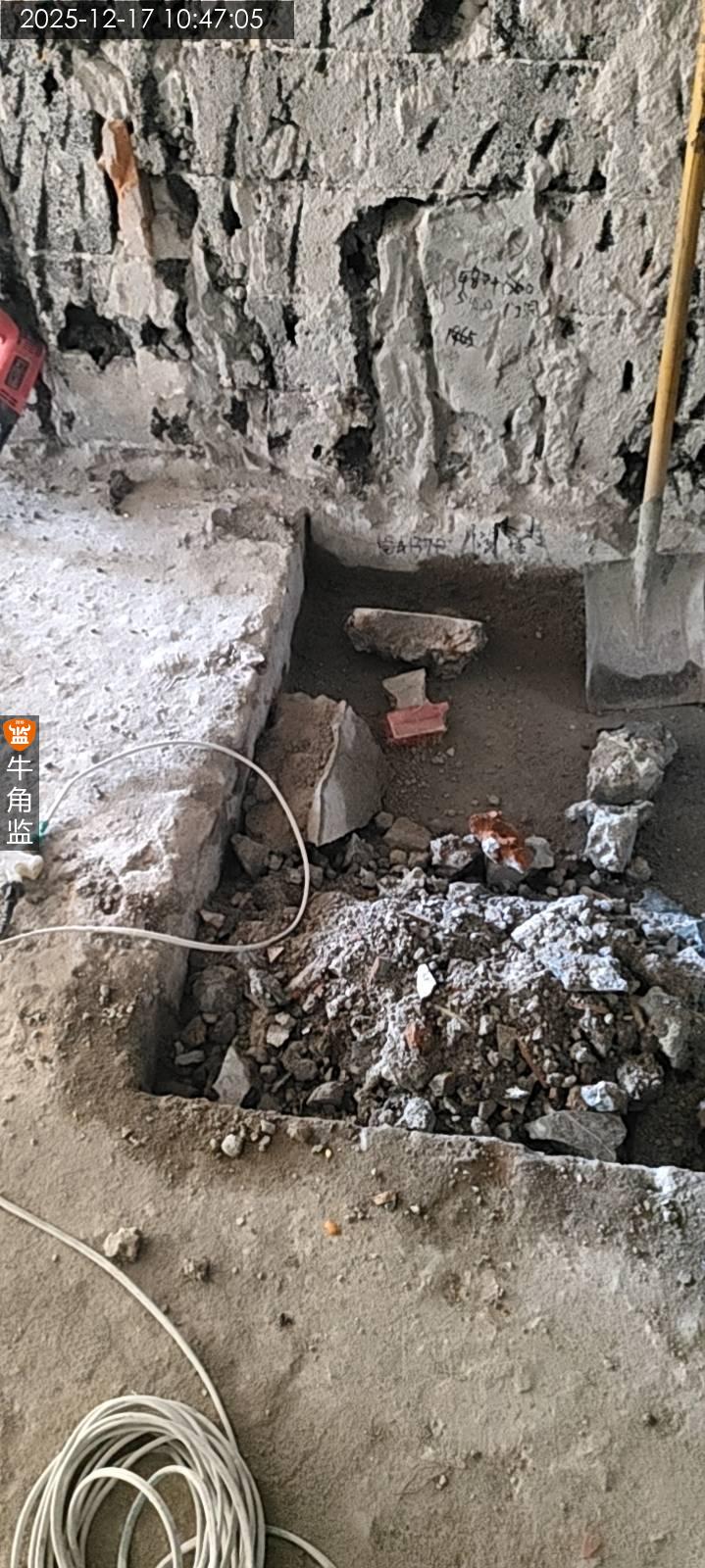

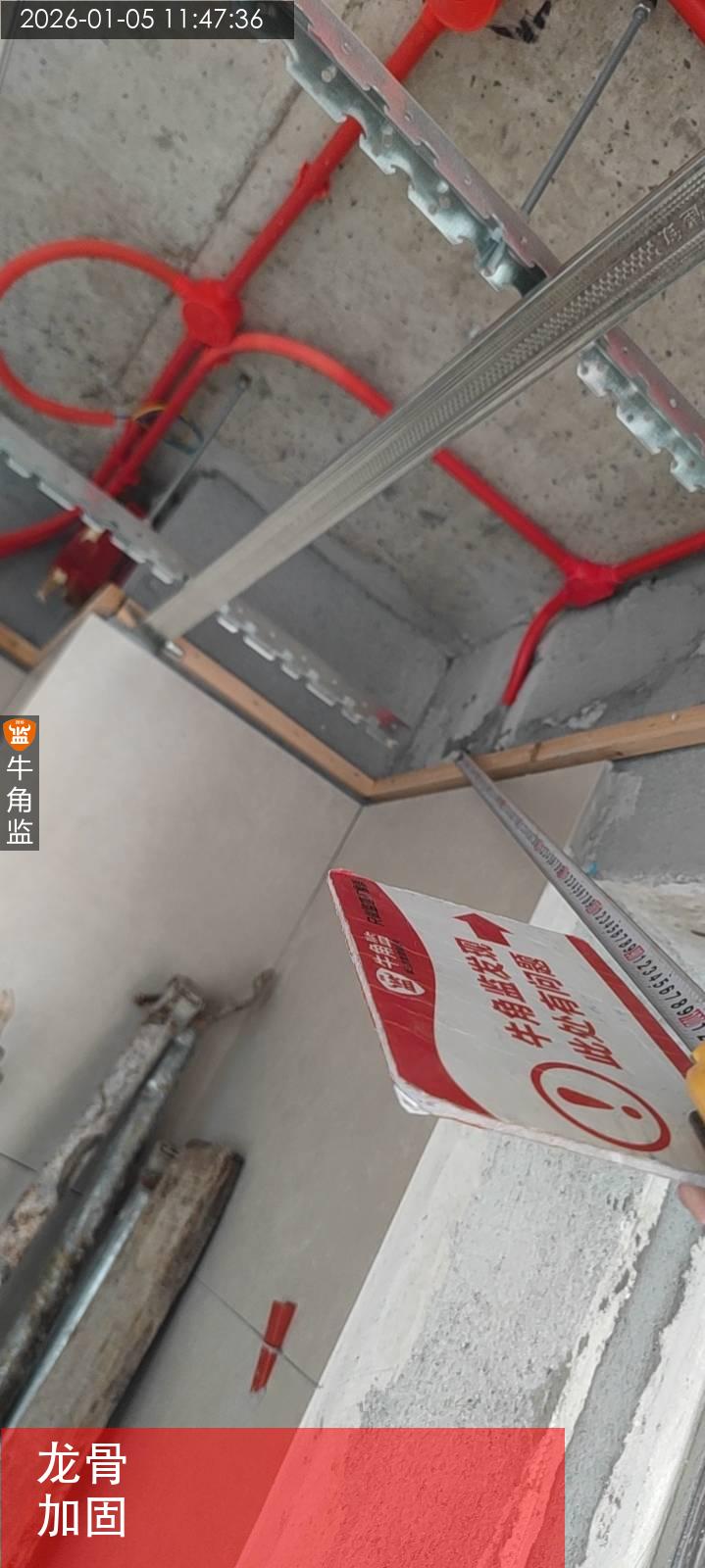

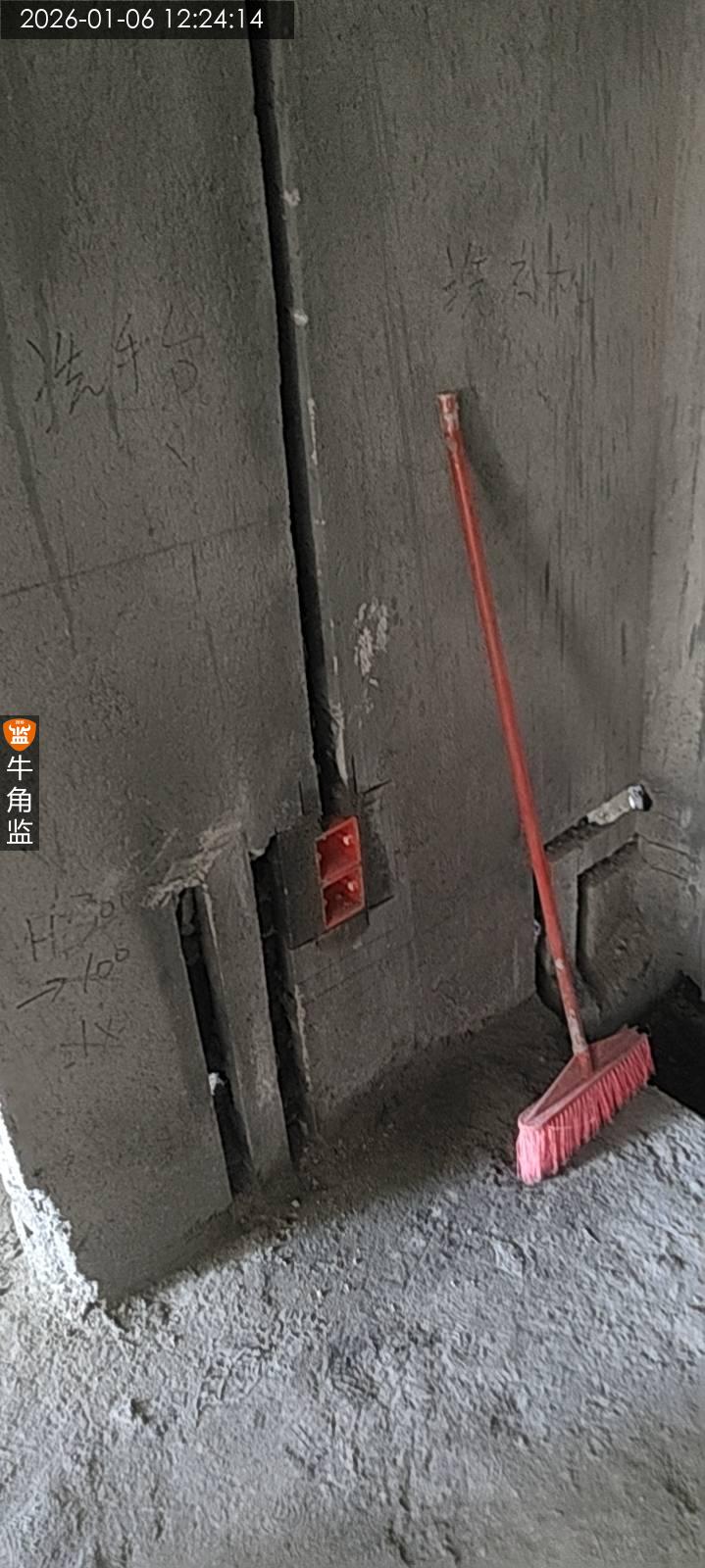

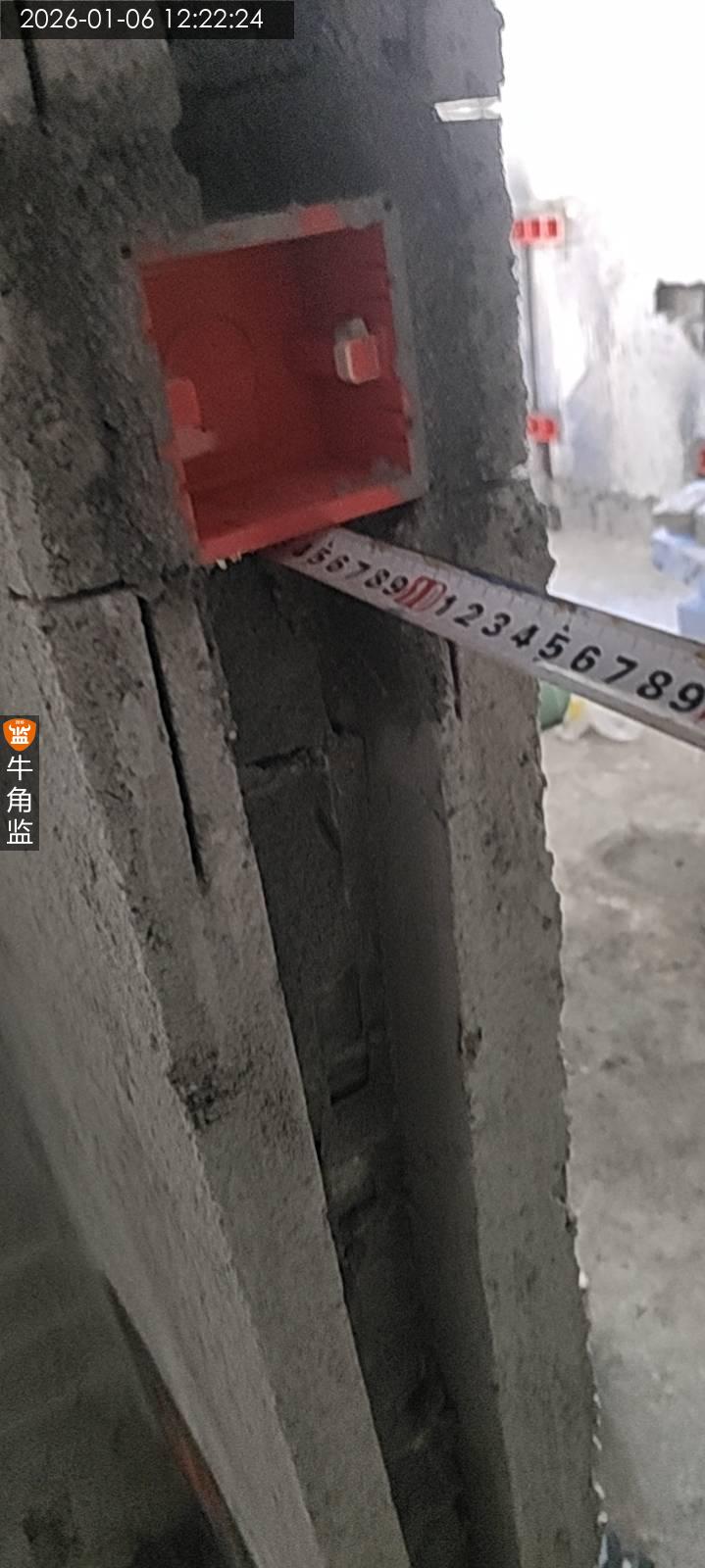

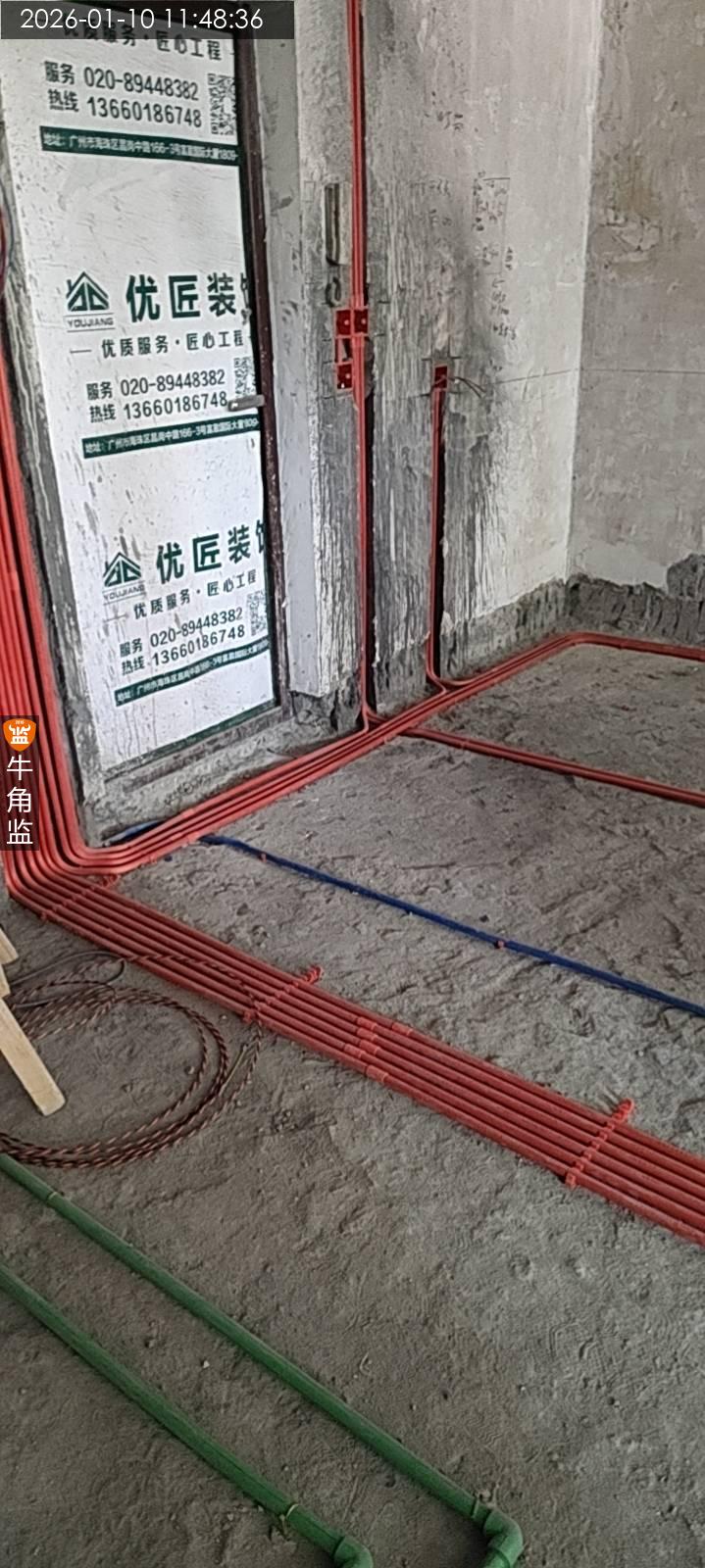

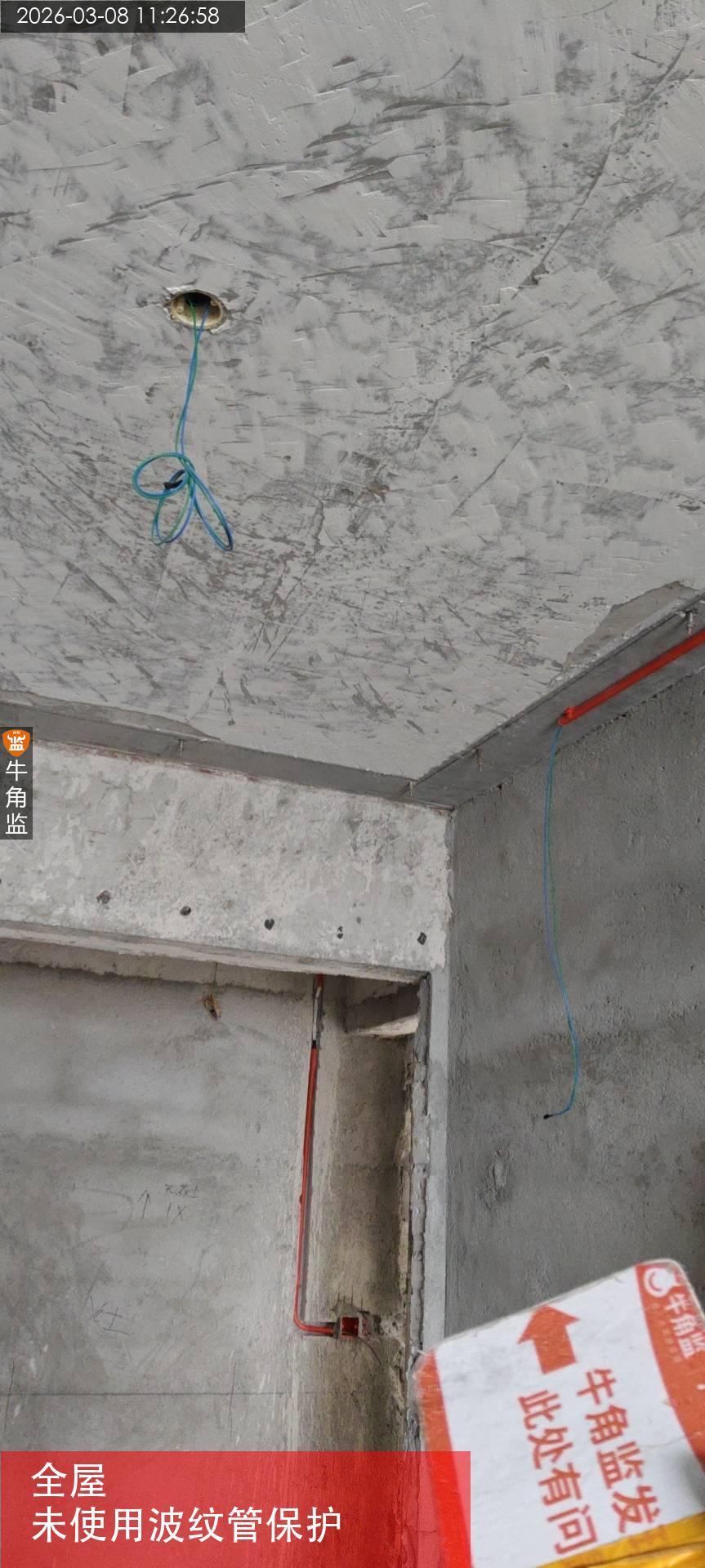

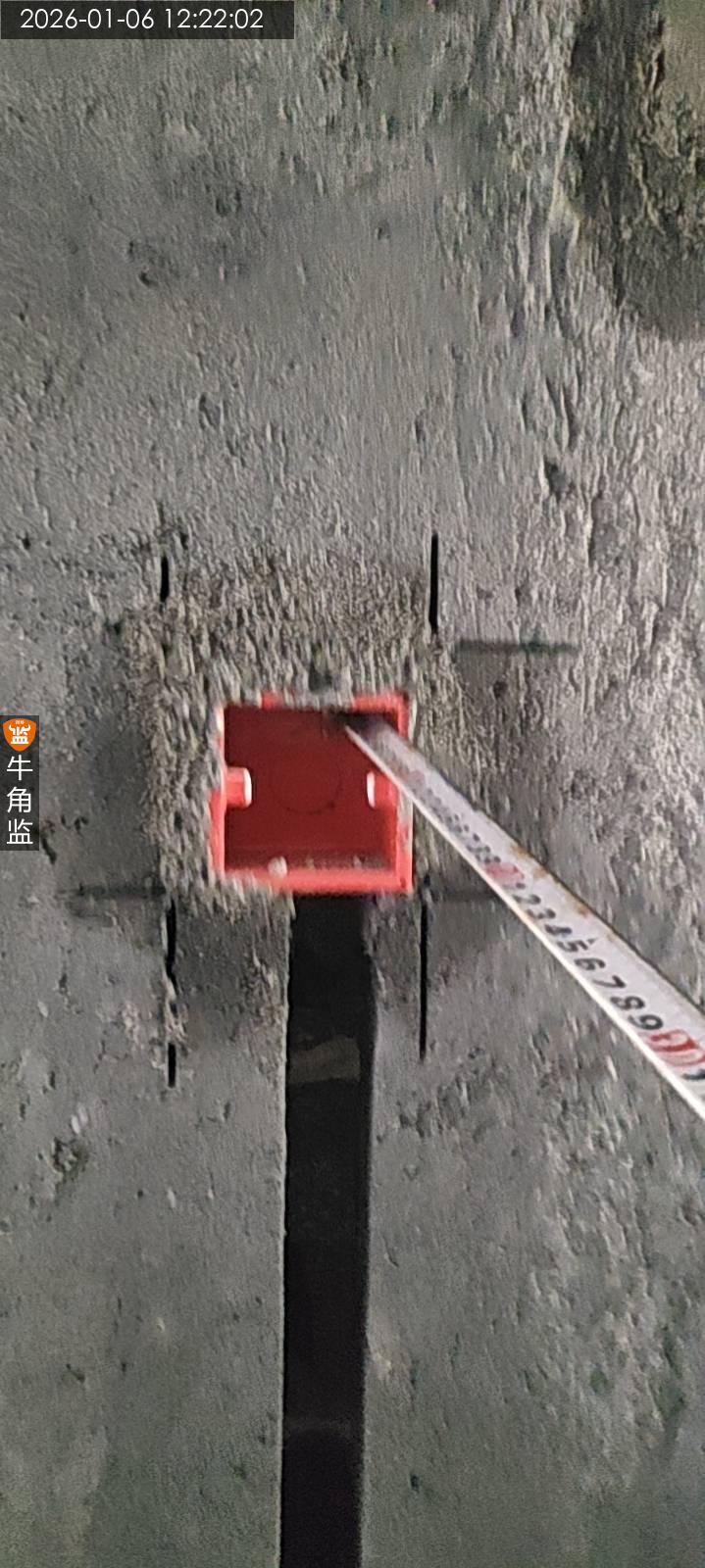

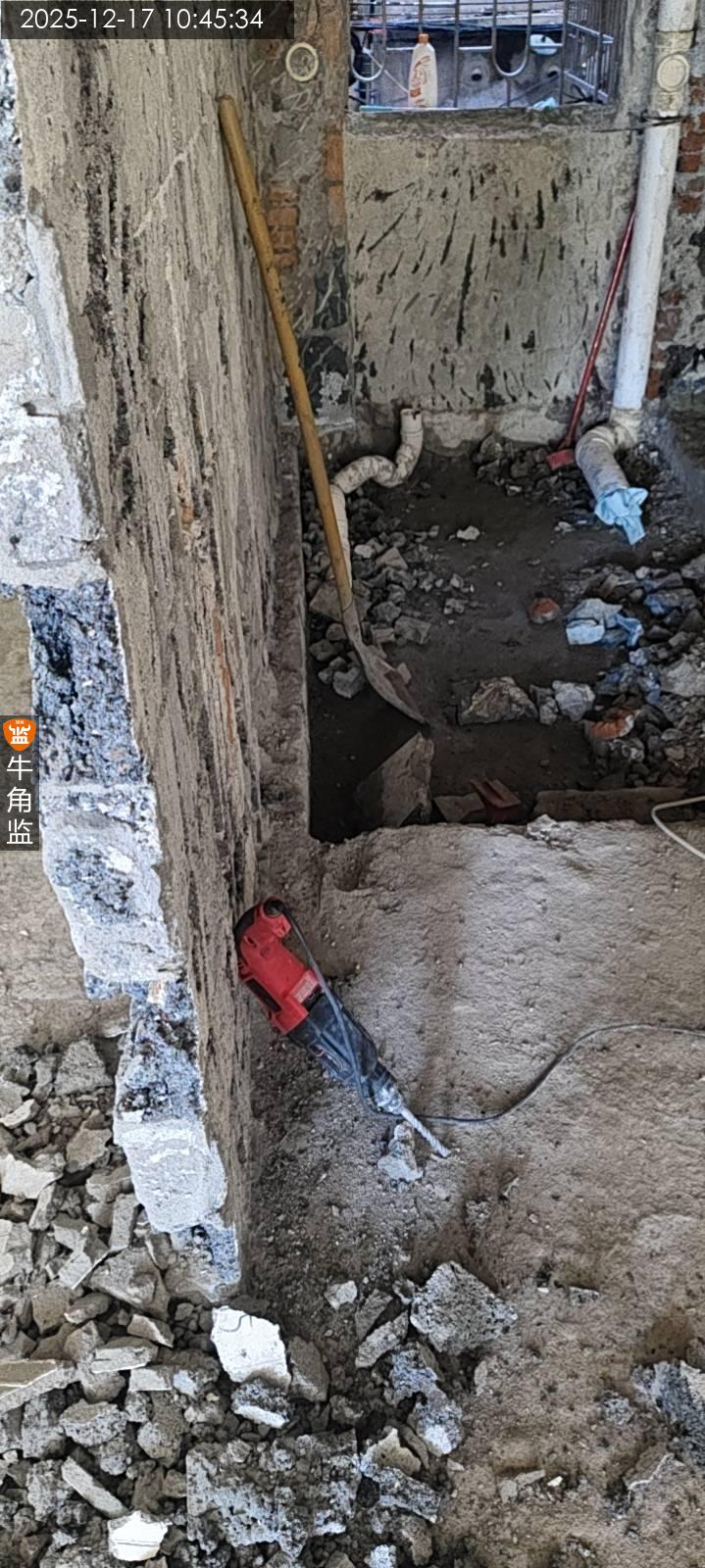

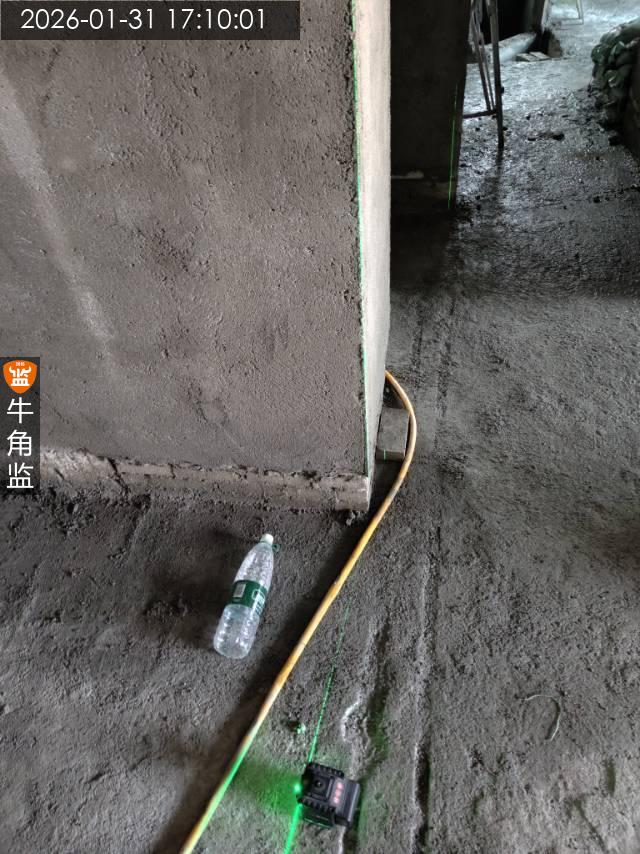

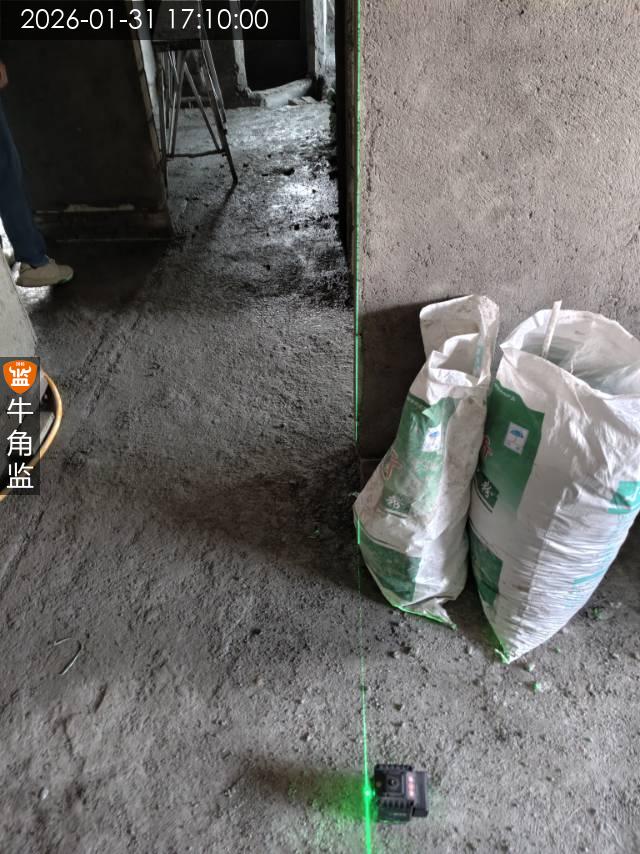

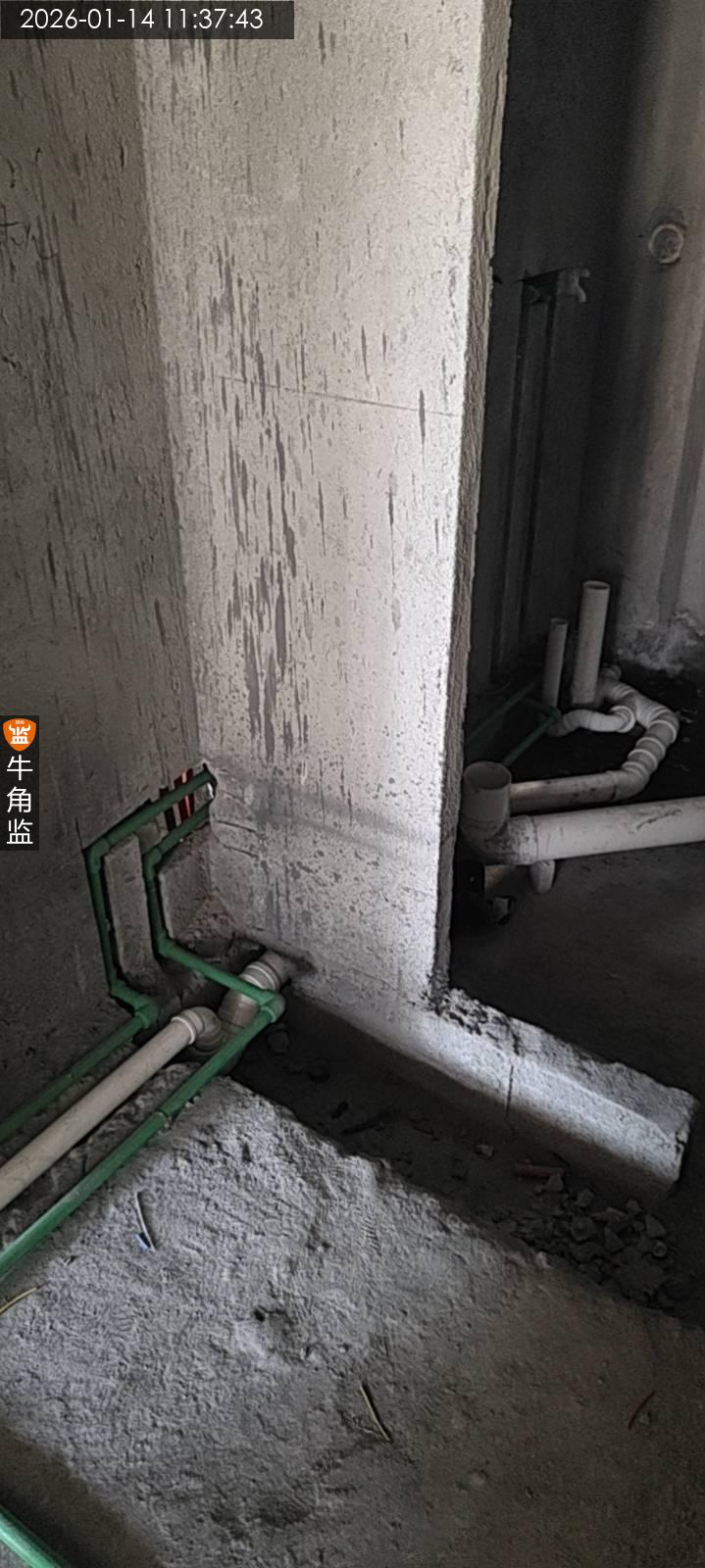

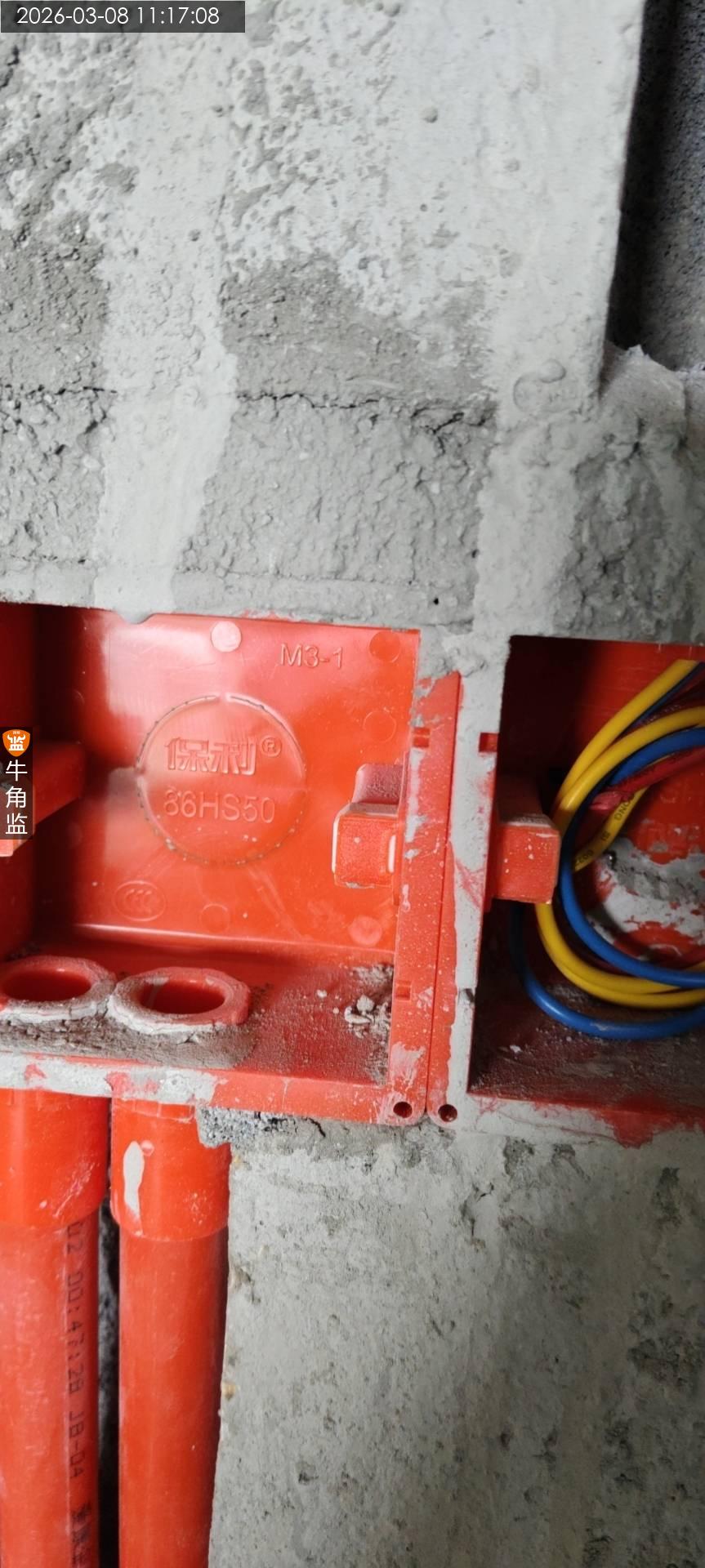

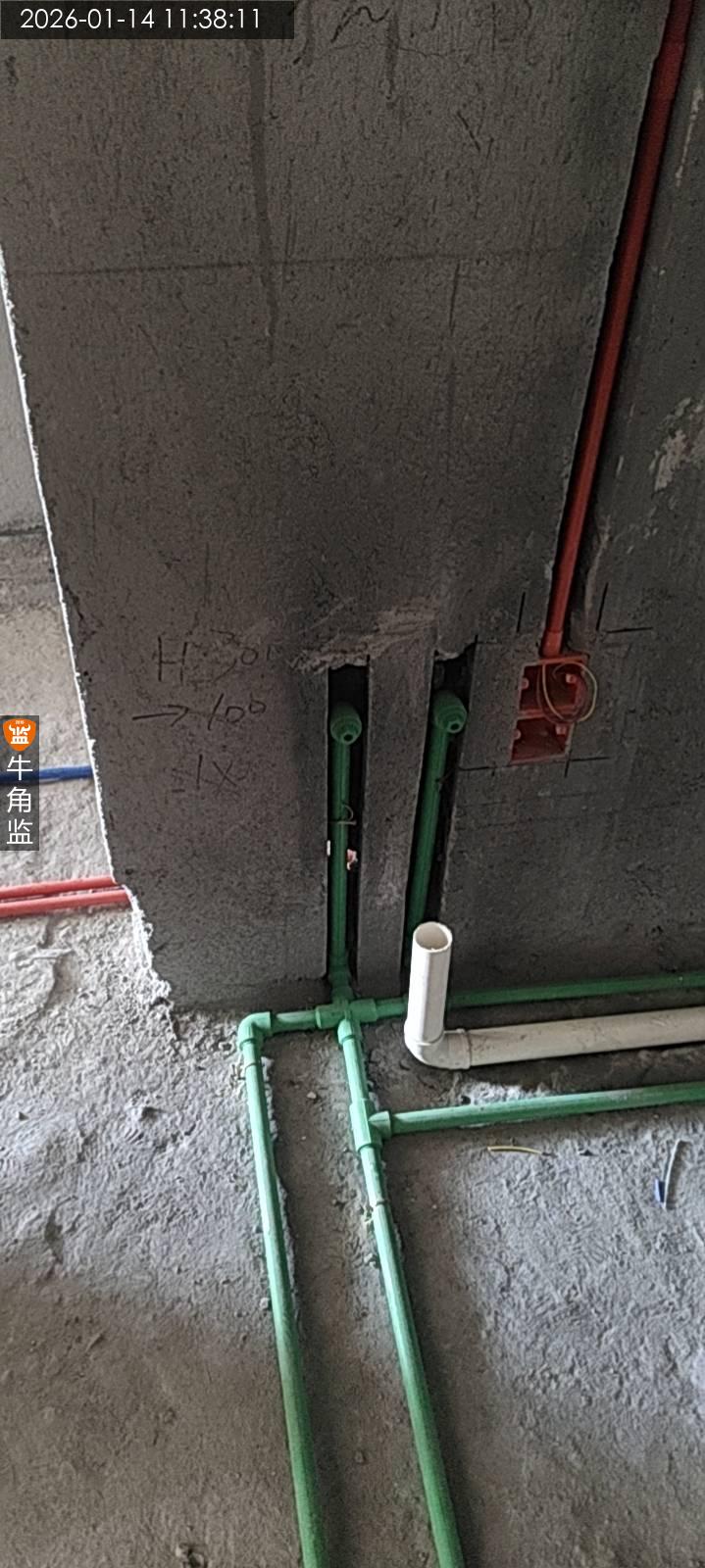

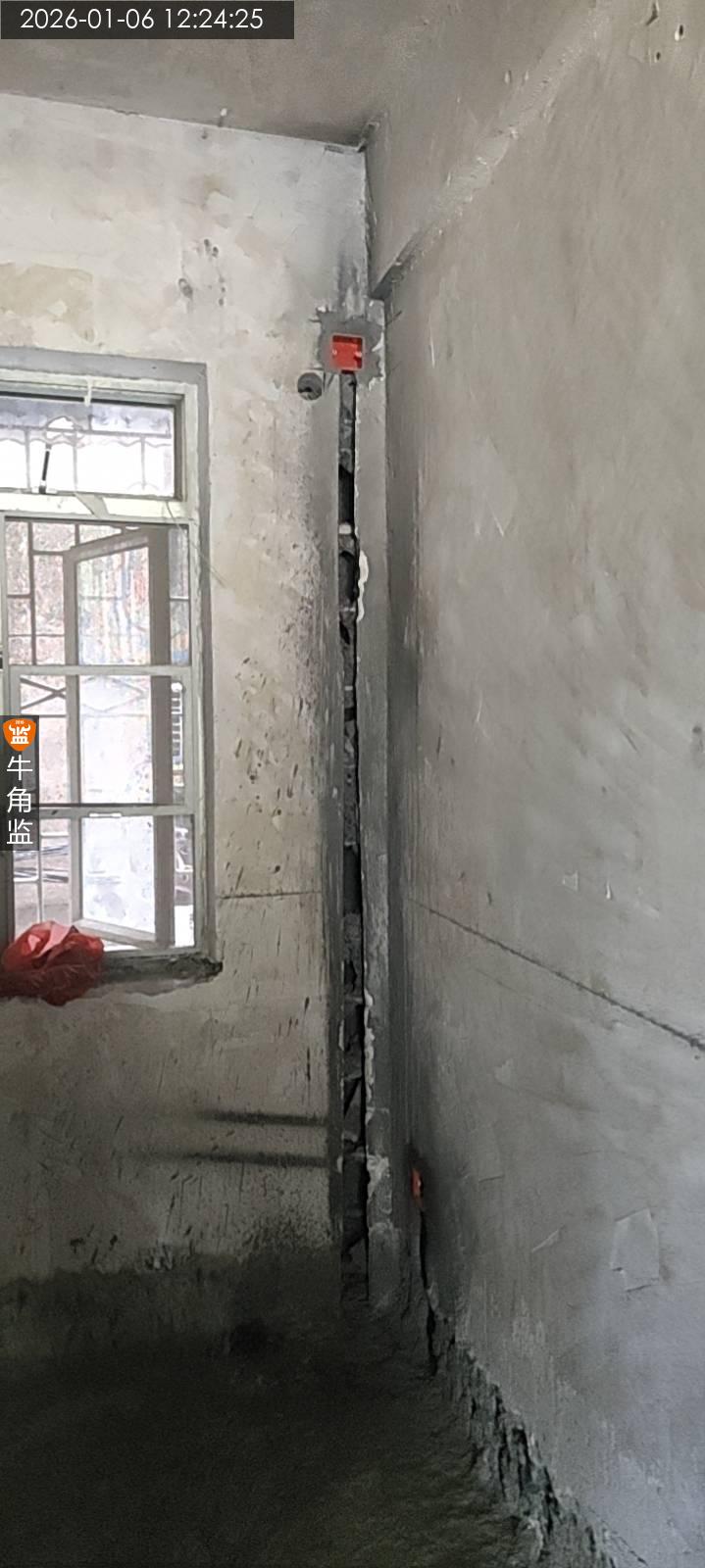

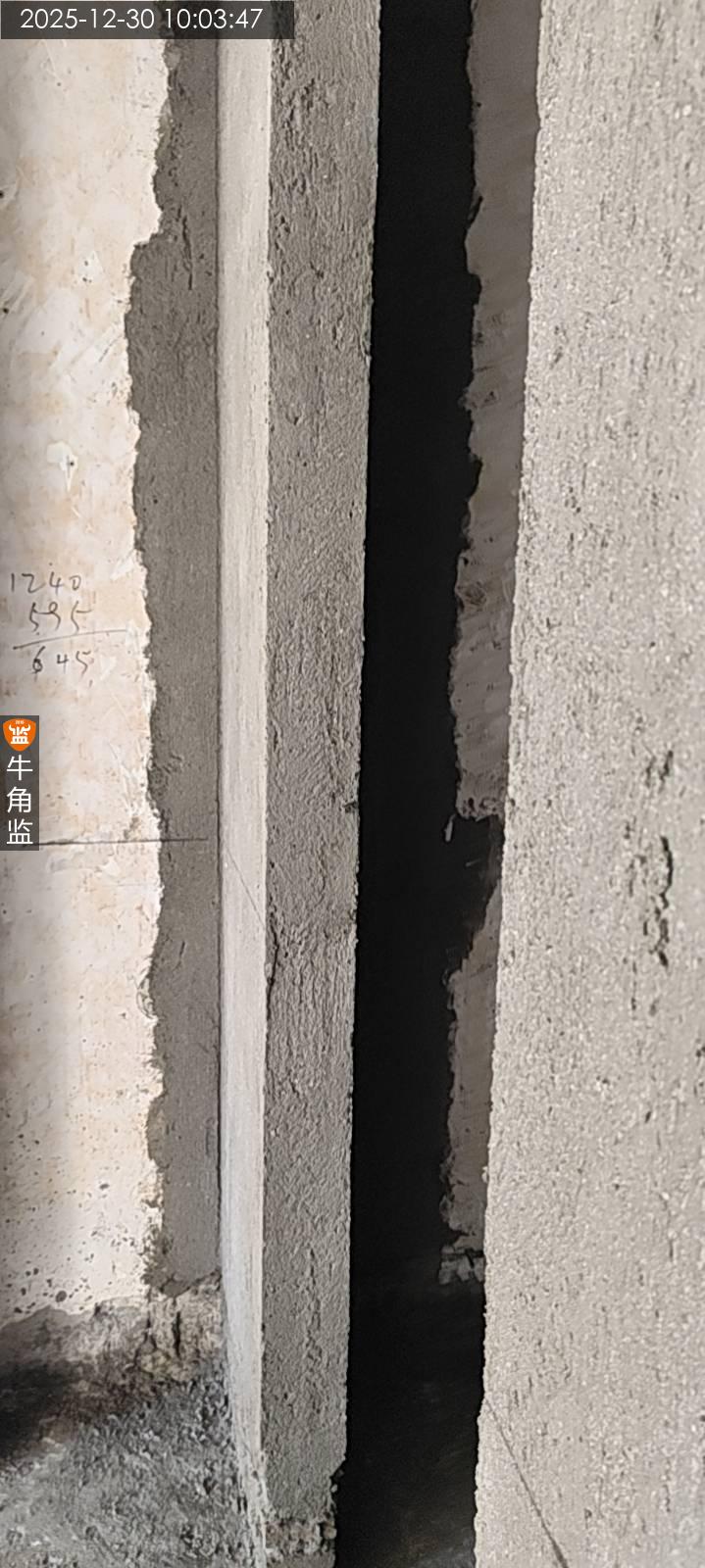

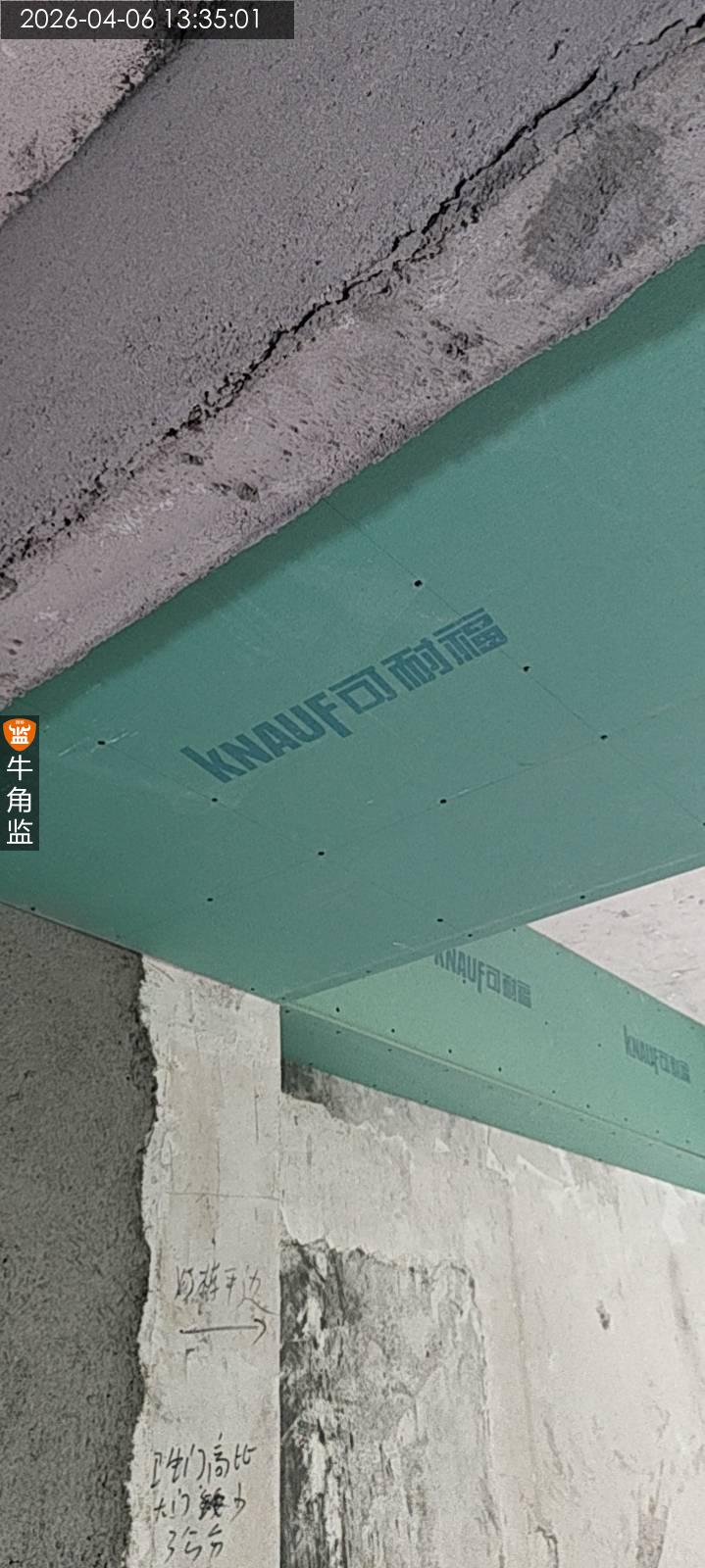

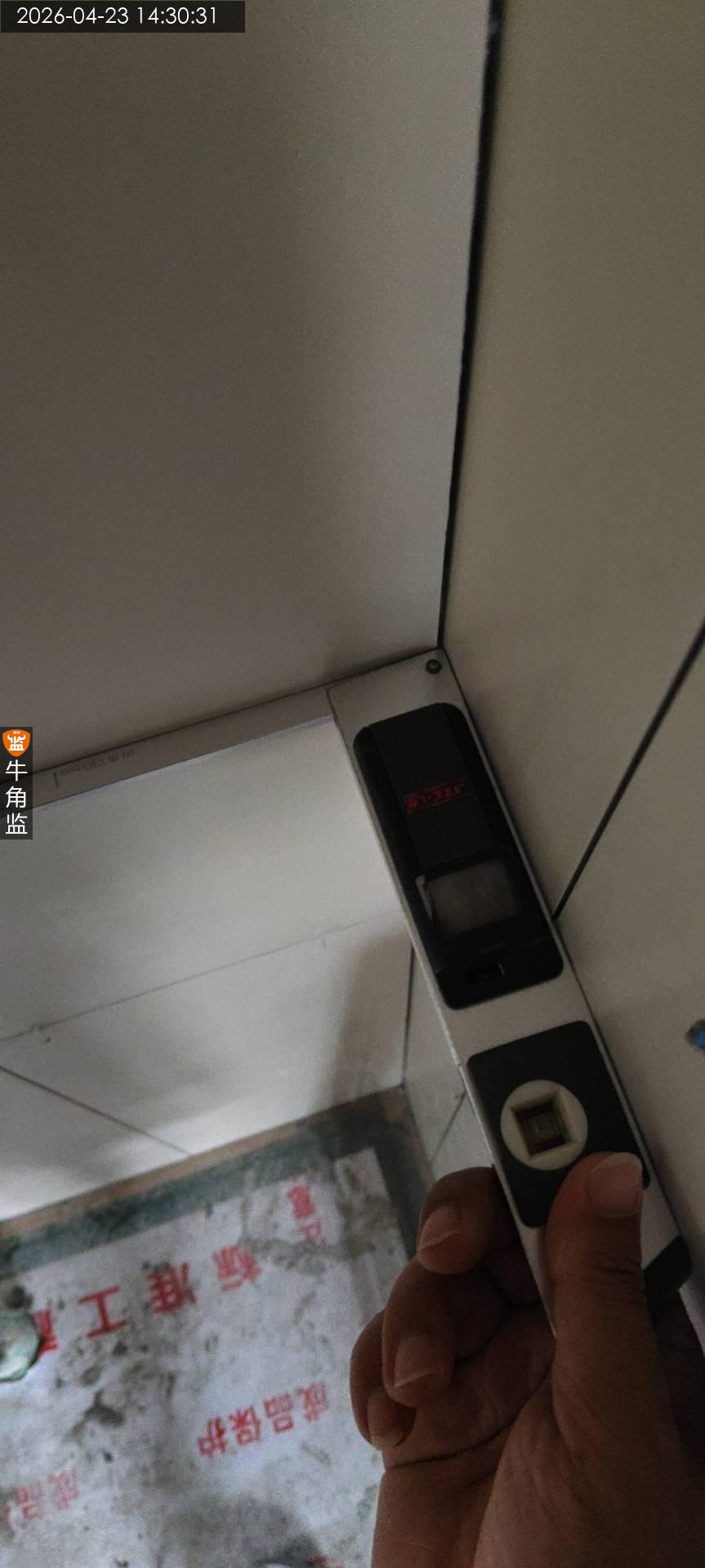

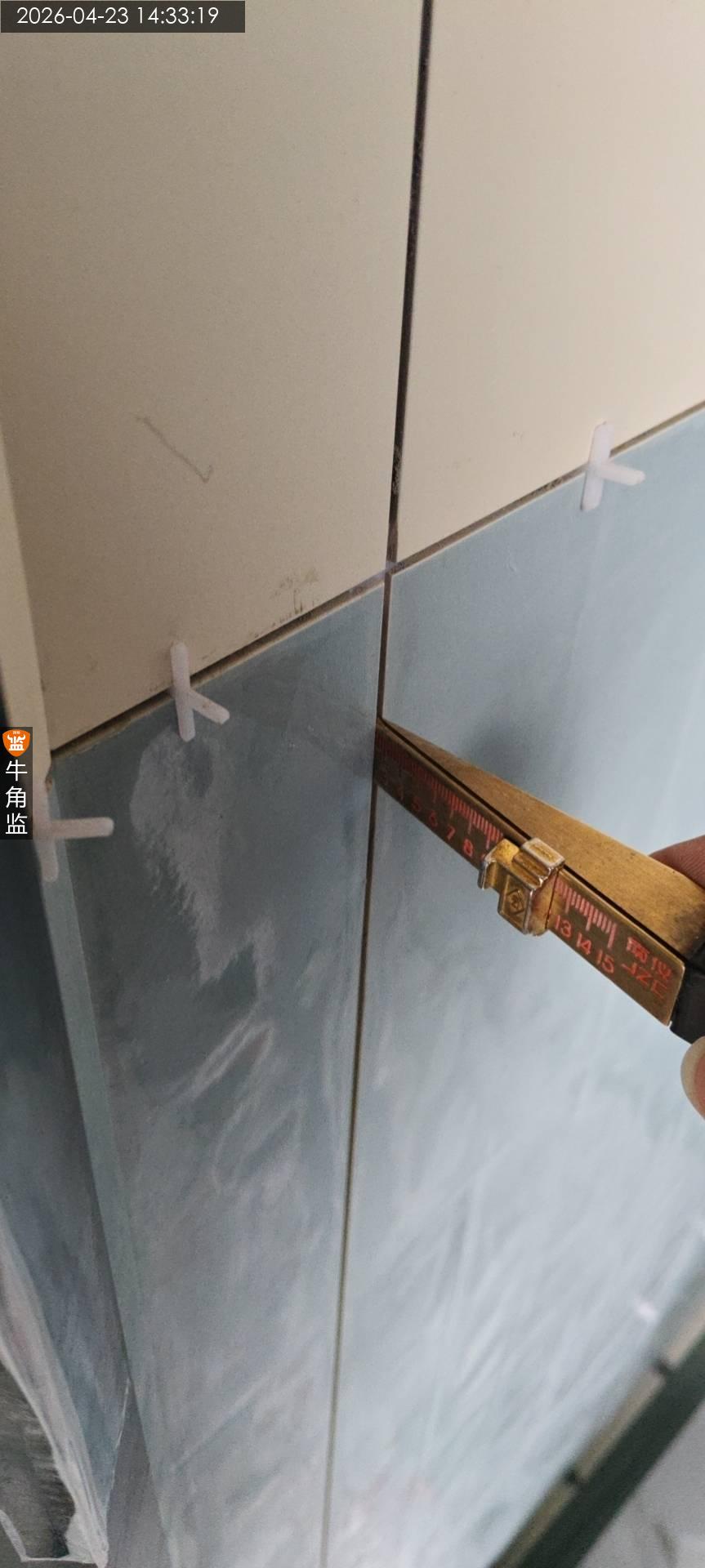

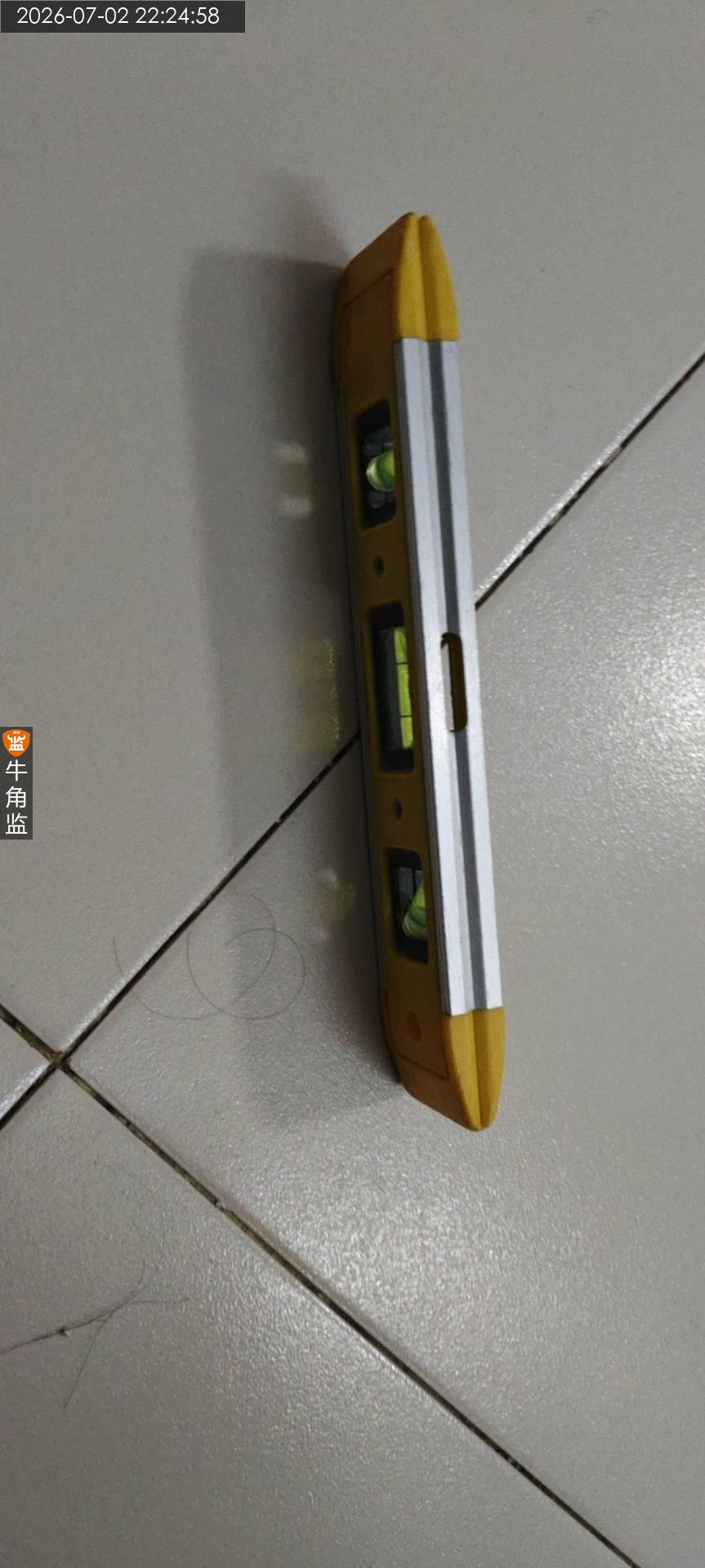

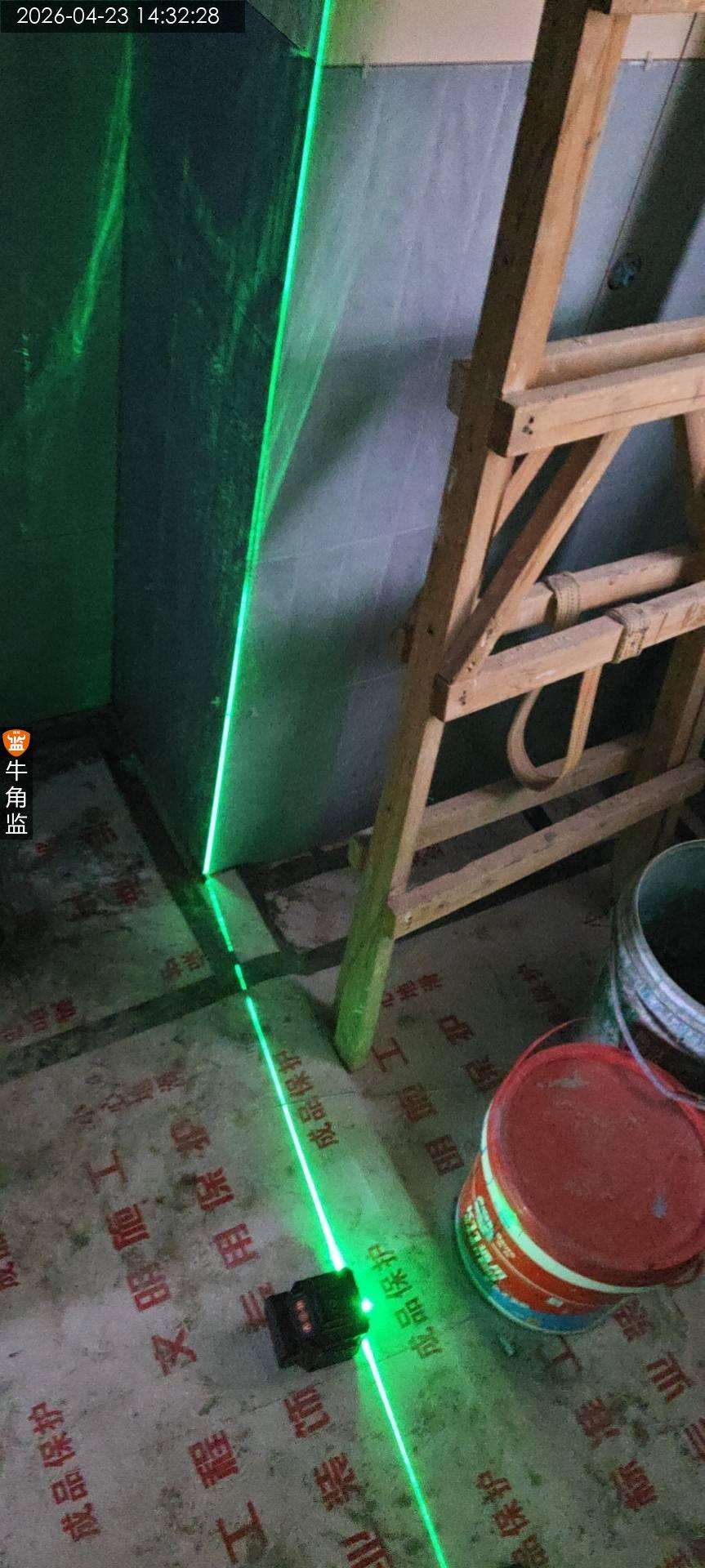

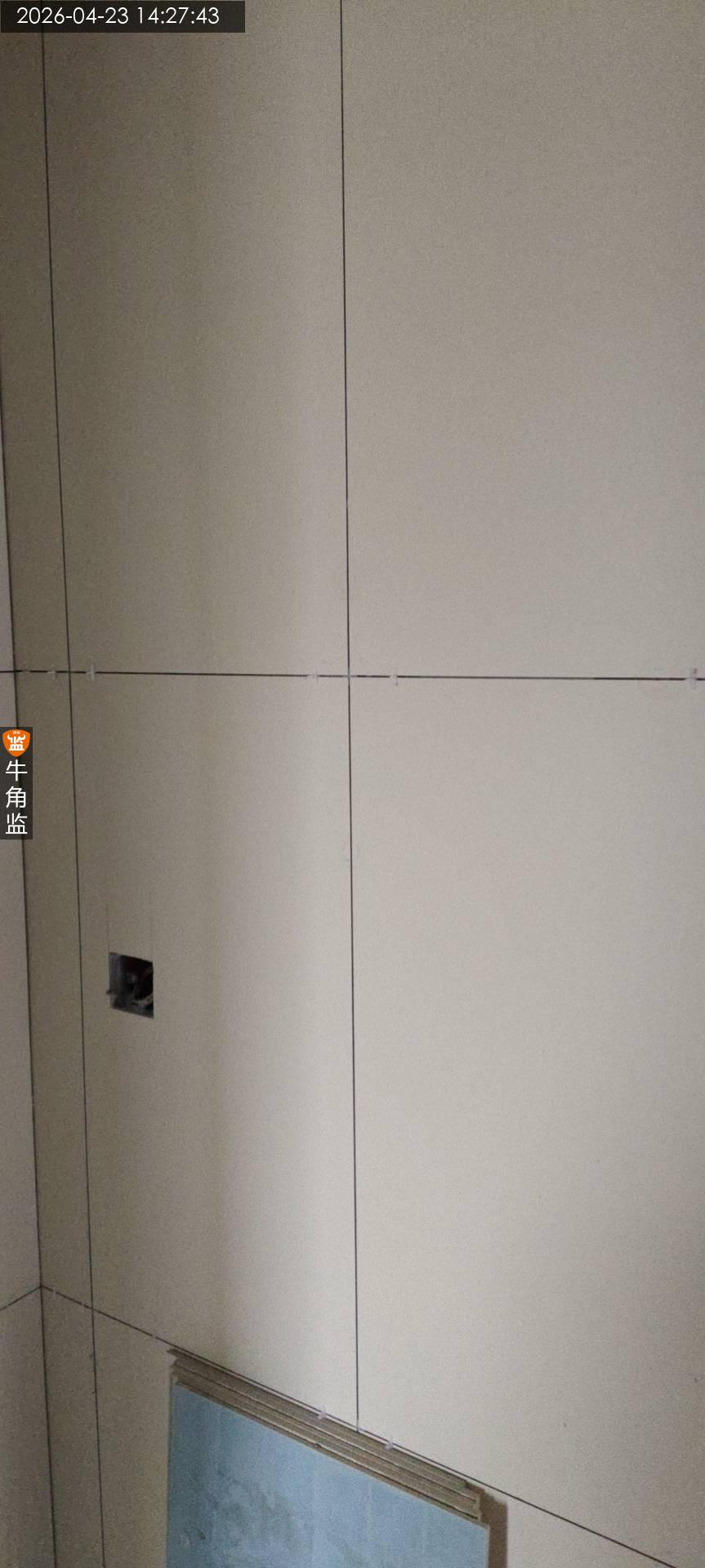

本次开槽检查 1.水管进卫生间需要爬墙三十公分进卫生间,现场未发现开槽爬墙,同时需要注意错位开槽,避免导致墙体穿透。现场已标识 2.开槽位置临近批荡存在空鼓情况,水电验收时统一进行标记,需要切割打除后重新批荡处理。 后续施工建议 1、强弱电间距不应小于20cm;弱电线管单管单线;单组回路应设置专管专线;插座底盒应安装平整,避免面板安装不平整;线管与底盒应设置杯锁。 2、常规水电位置确定外,需要多确认扫地机器人、挂烫机、排烟位置、排污位置、地漏位置、中央空调新风出回风位置 3、承重墙剪力墙不可开深度超过2cm线槽,使用黄腊管走线,底盒位置切割底盒不可切割钢筋
2024-11-08
越秀区路********4376
设 计 师:未知
施工队长:阳工
工地面积:49.00㎡
装修总价:0.00
本次评价:C
本次评语:

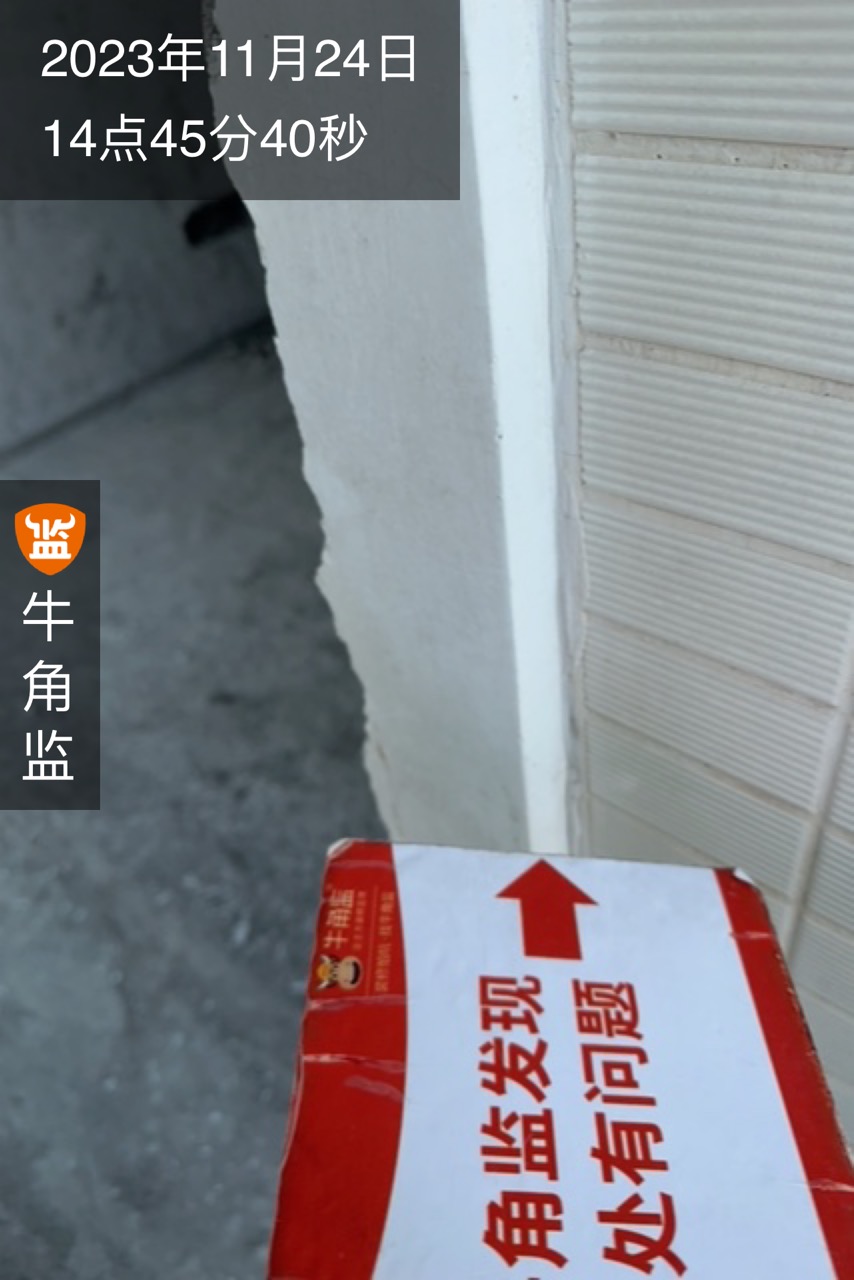

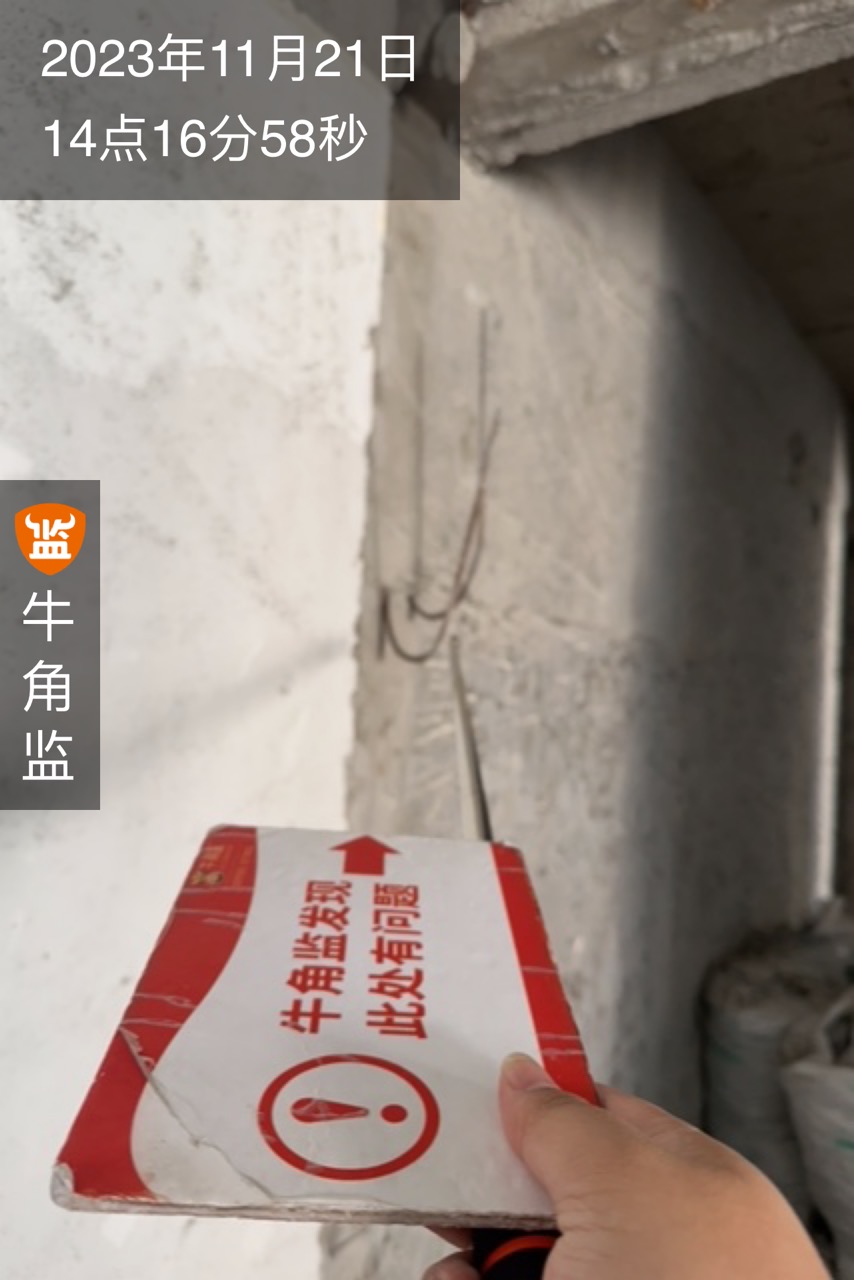

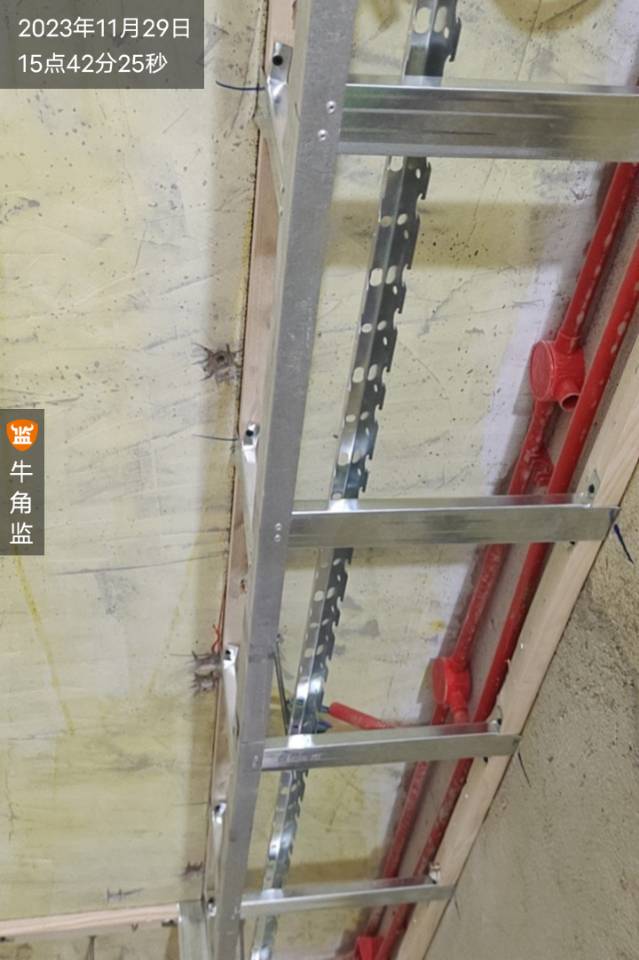

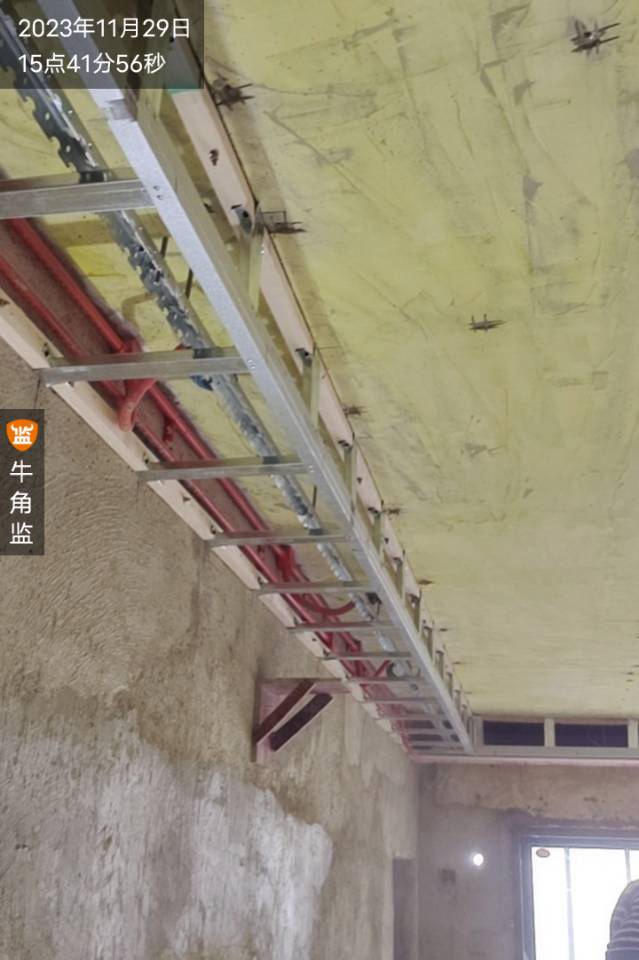

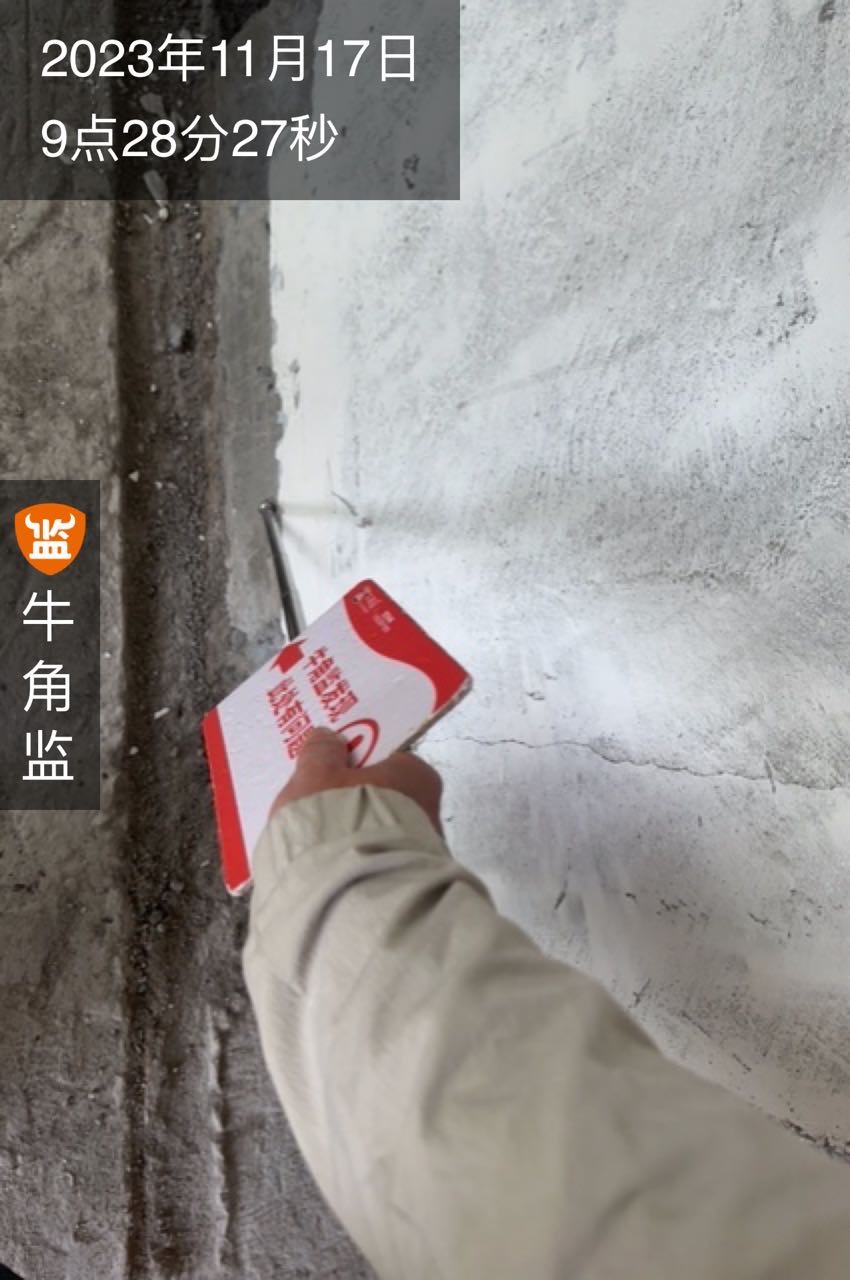

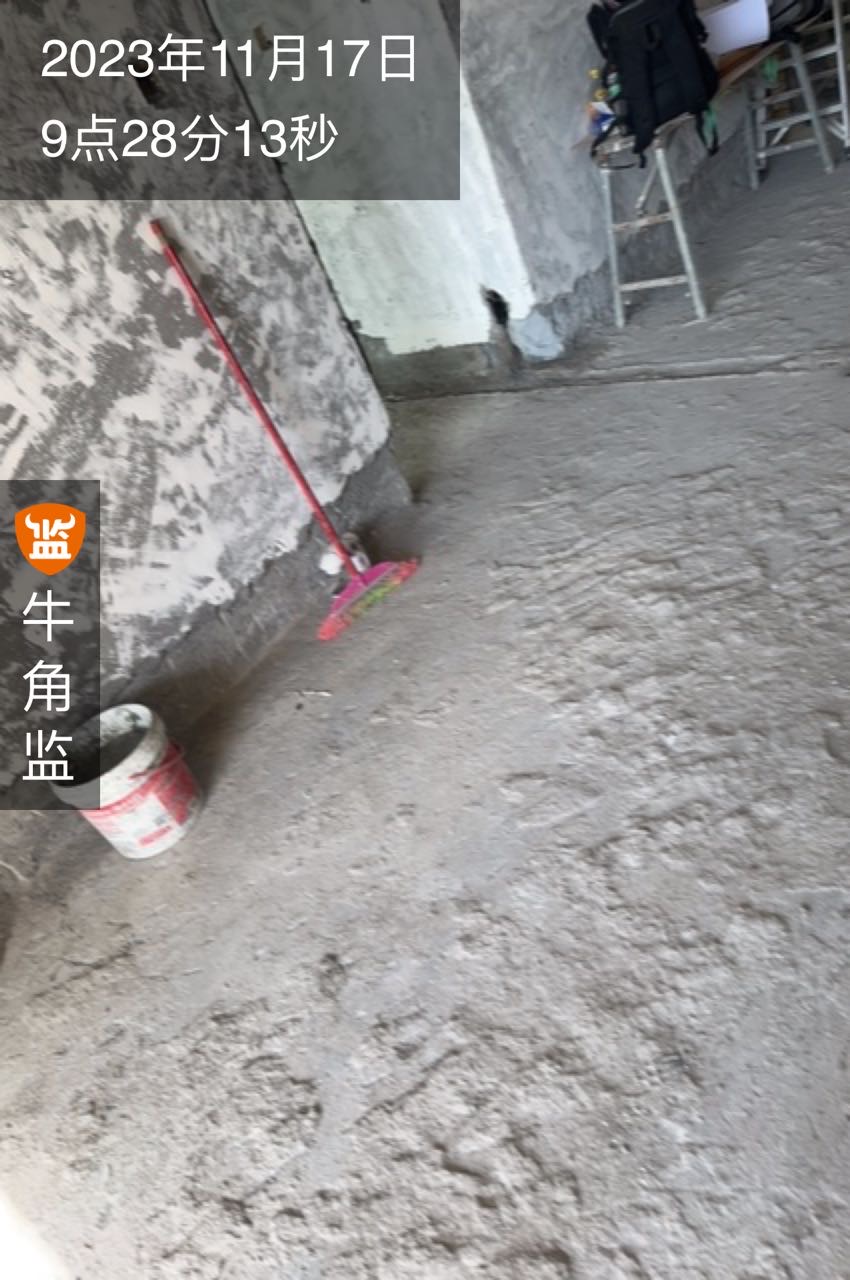

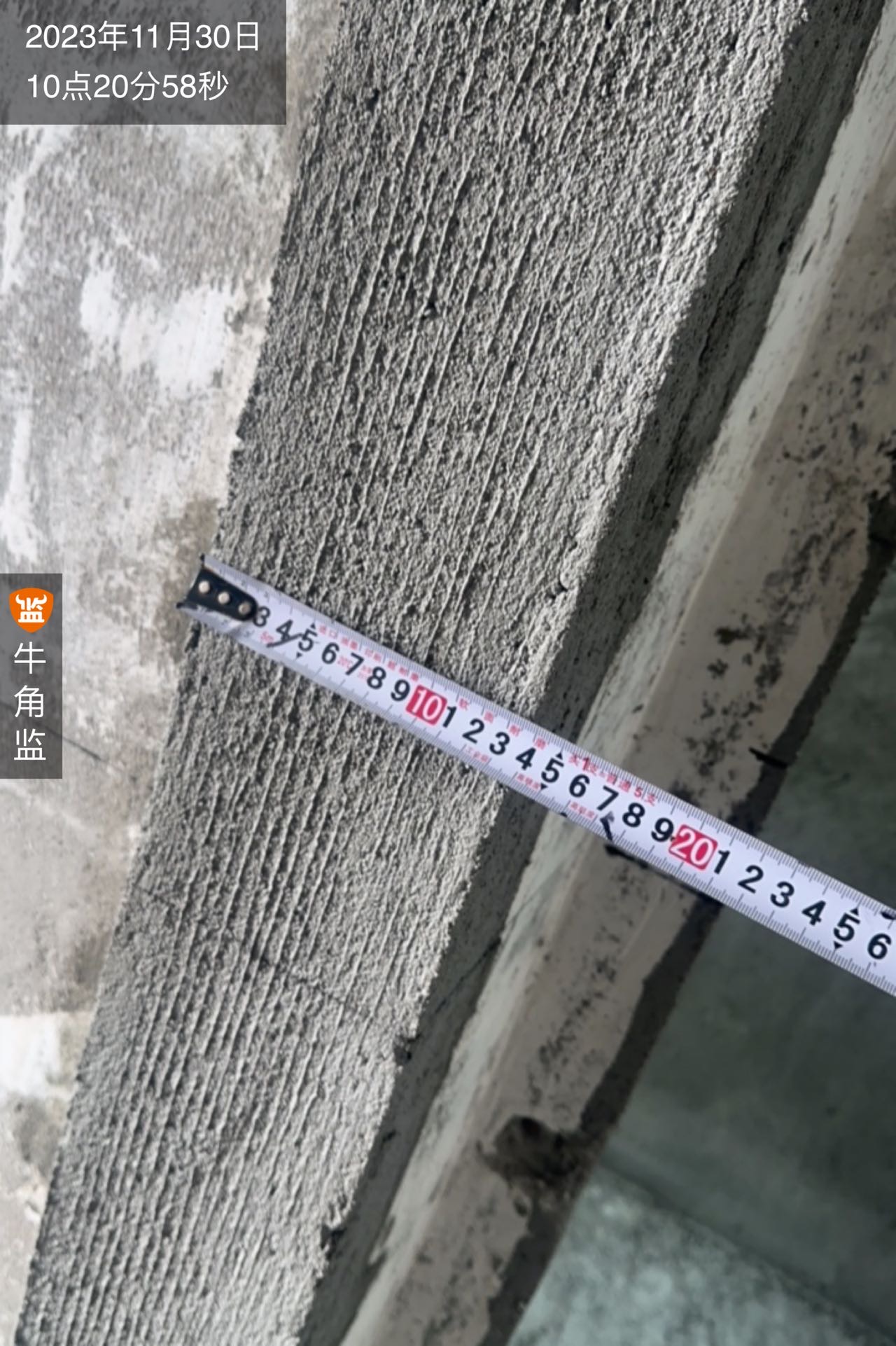

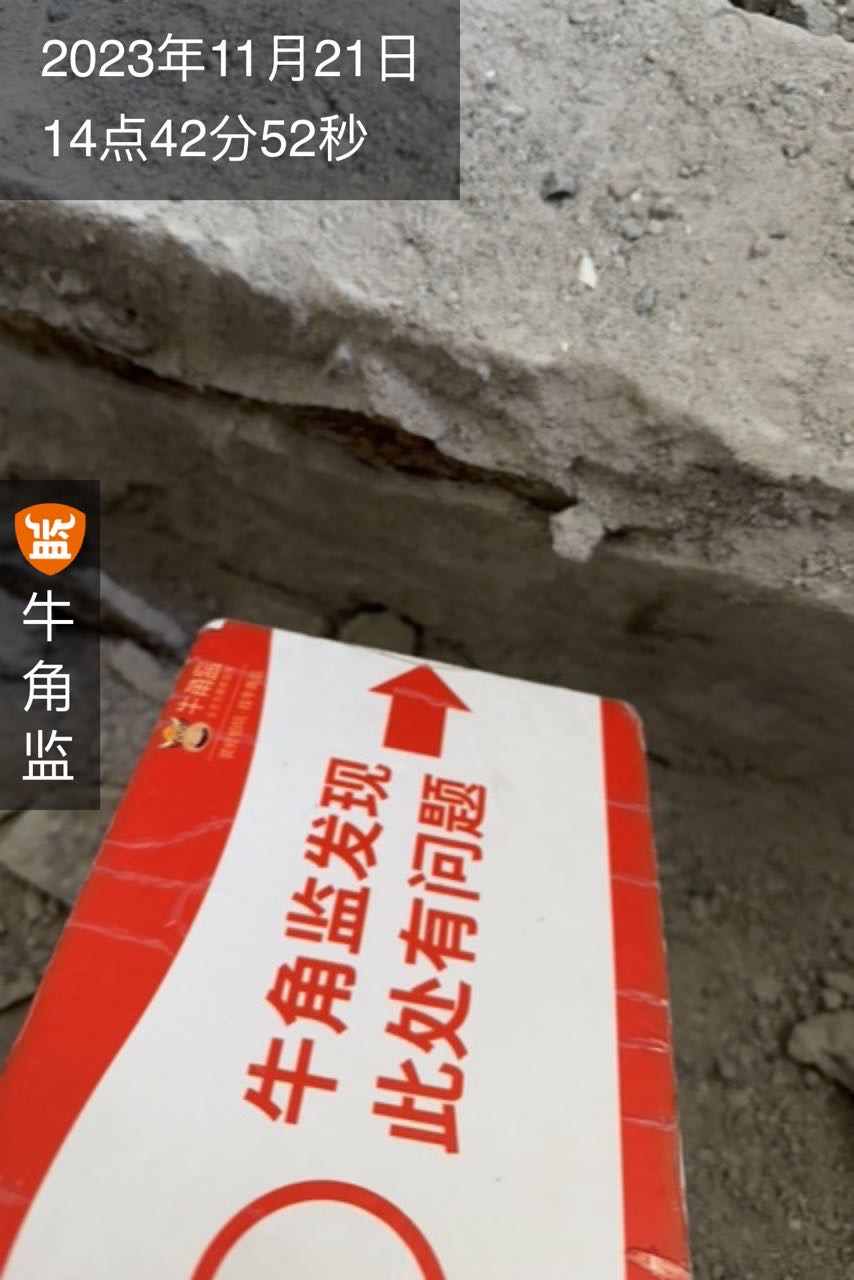

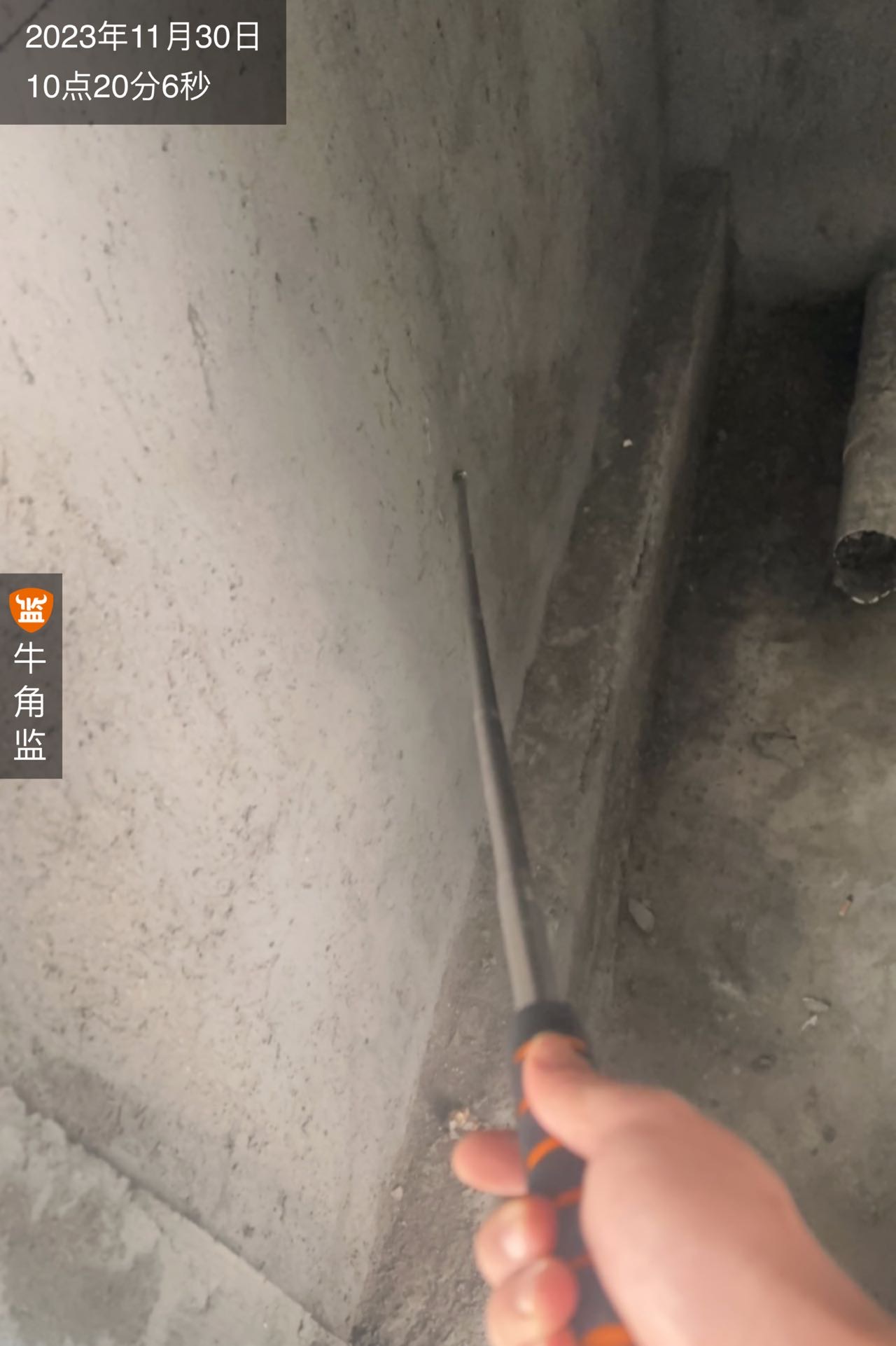

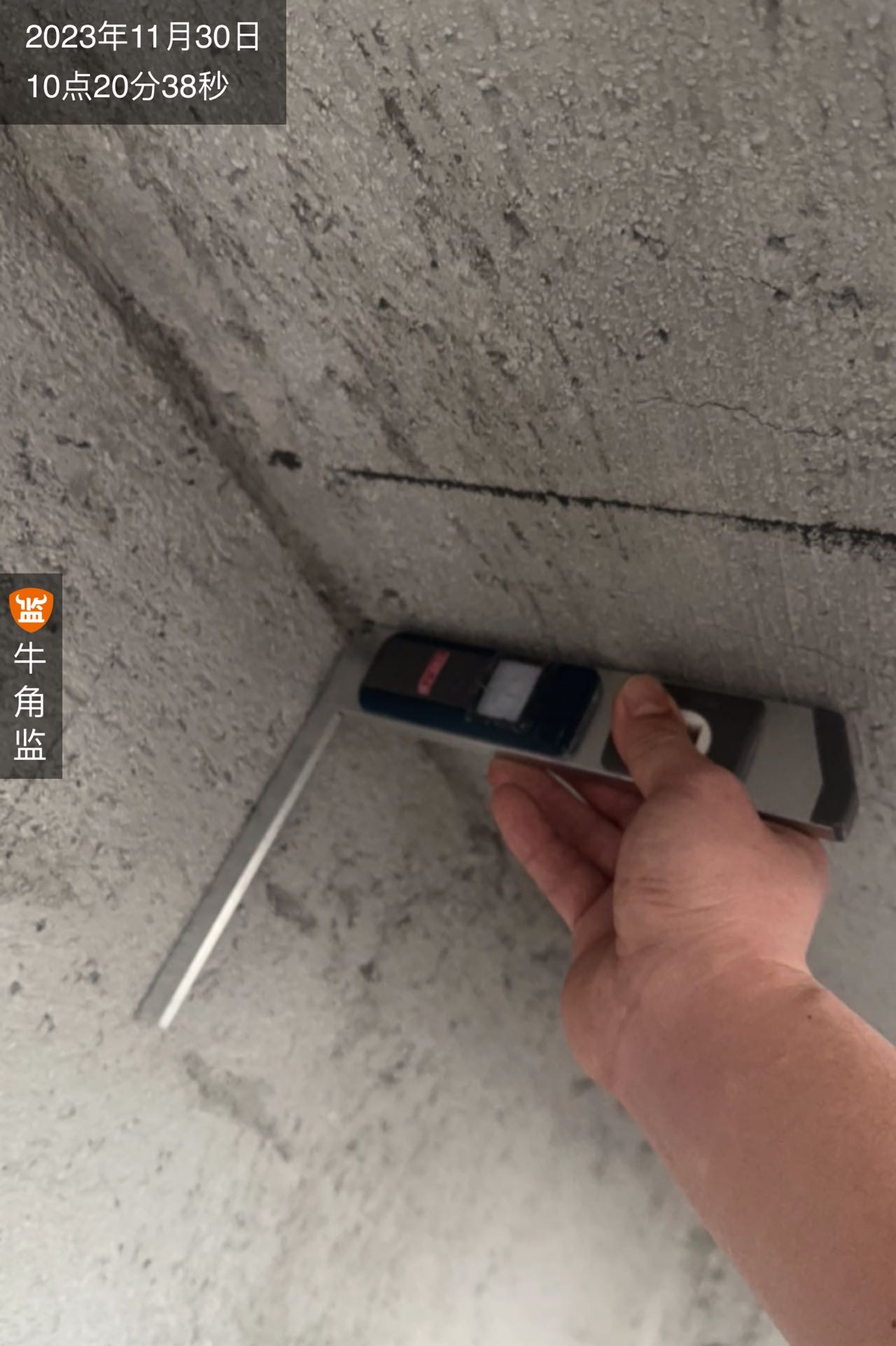

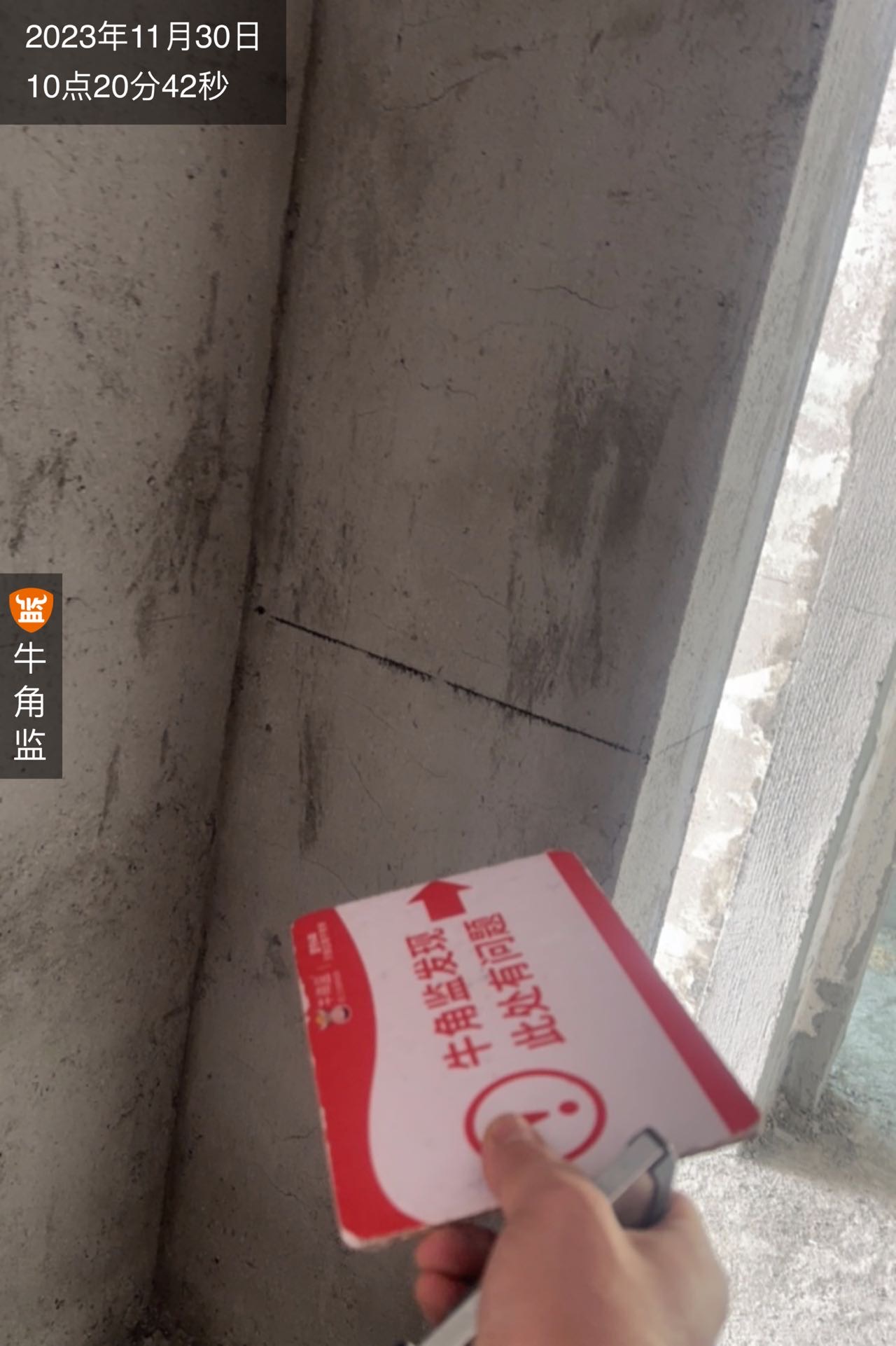

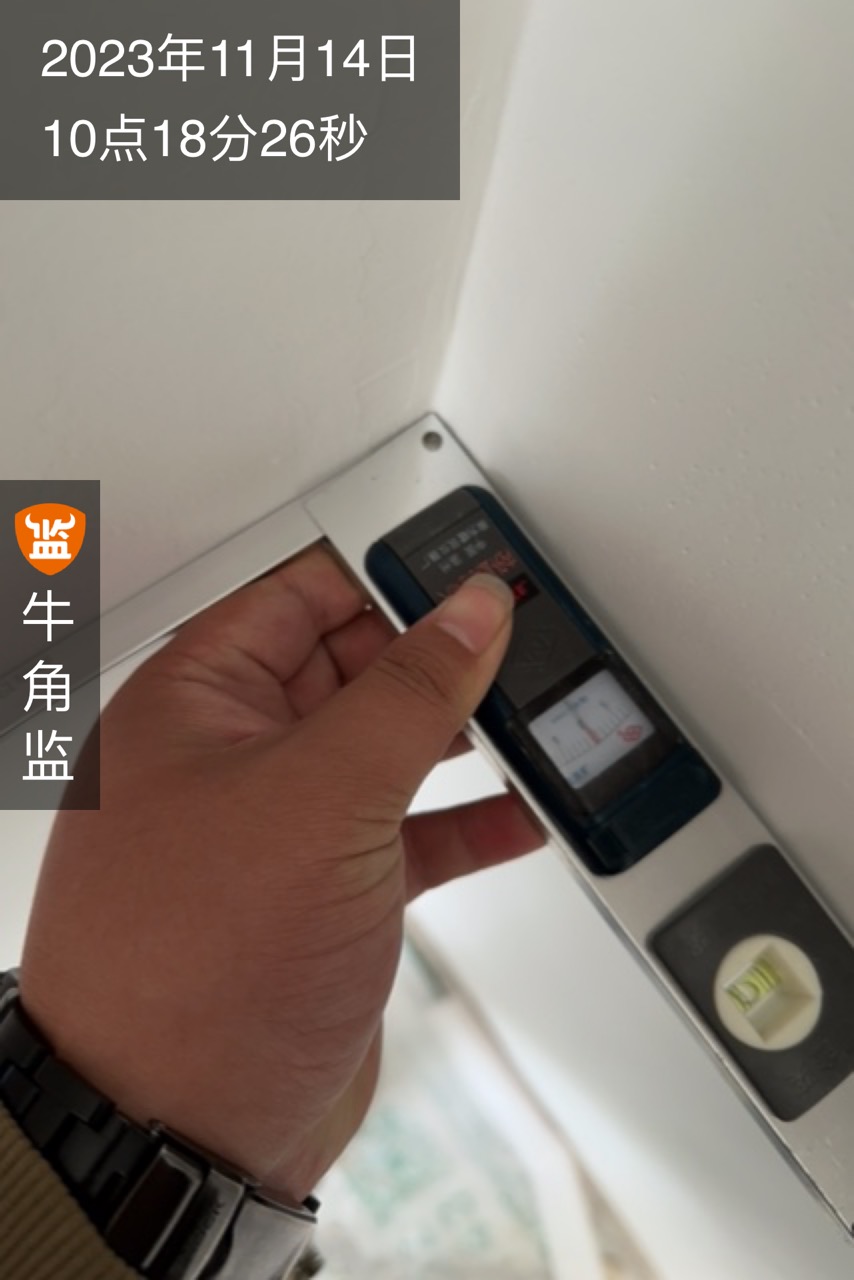

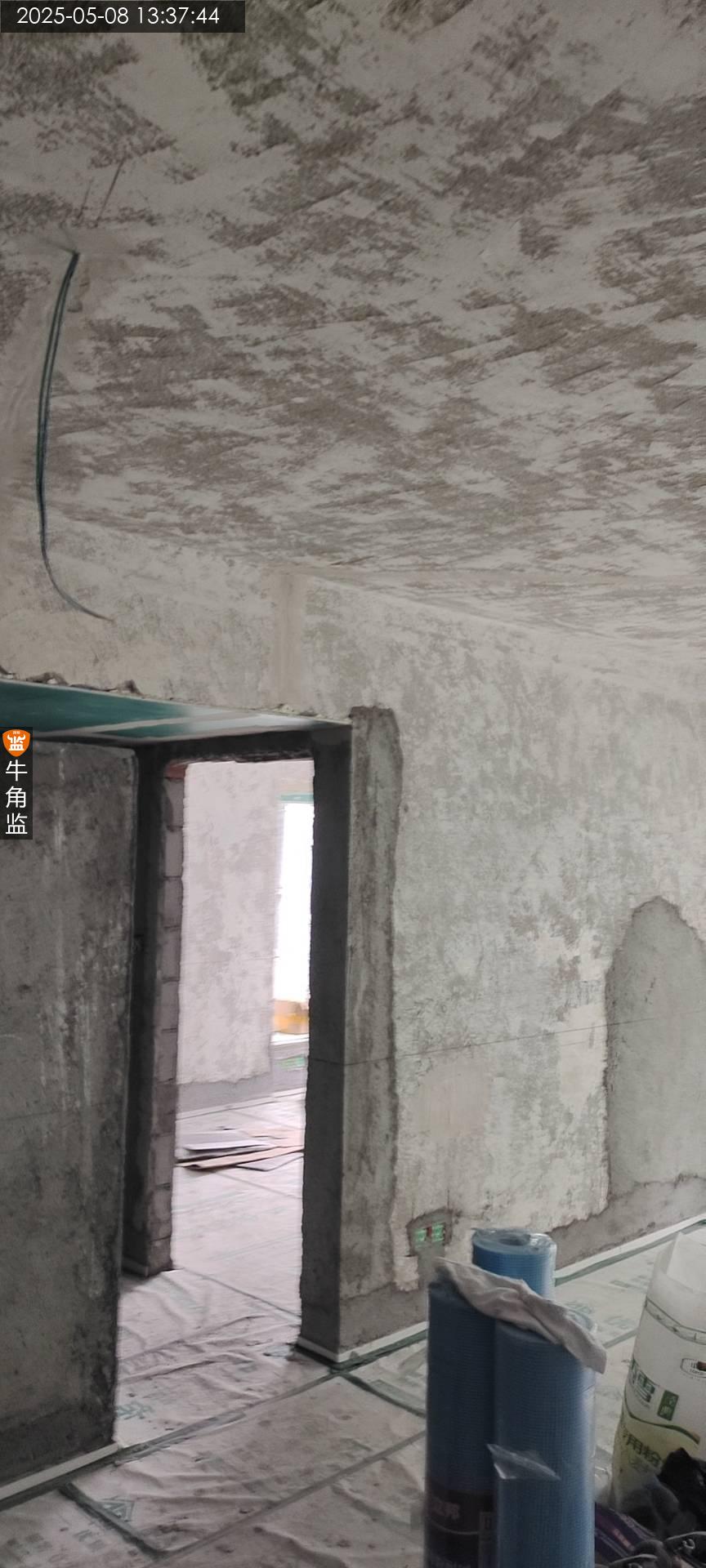

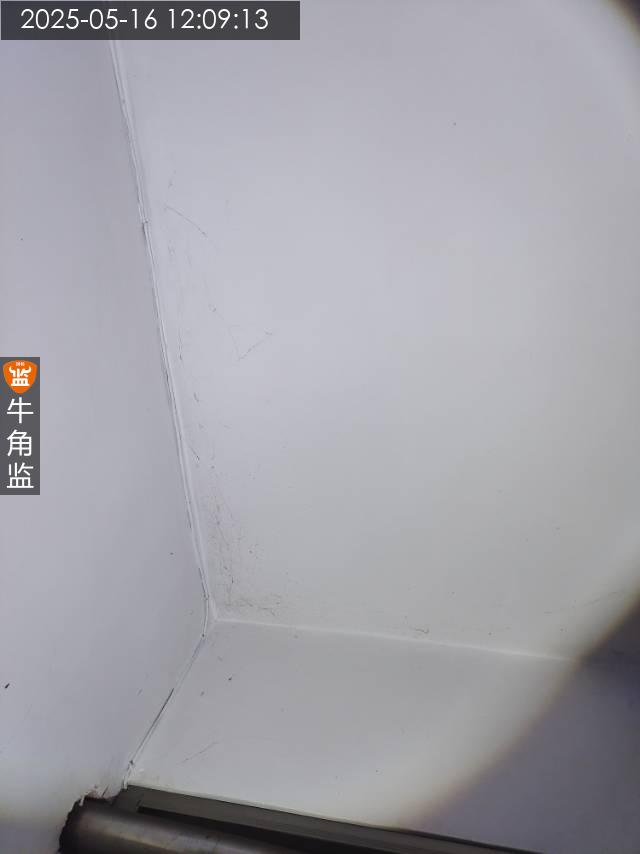

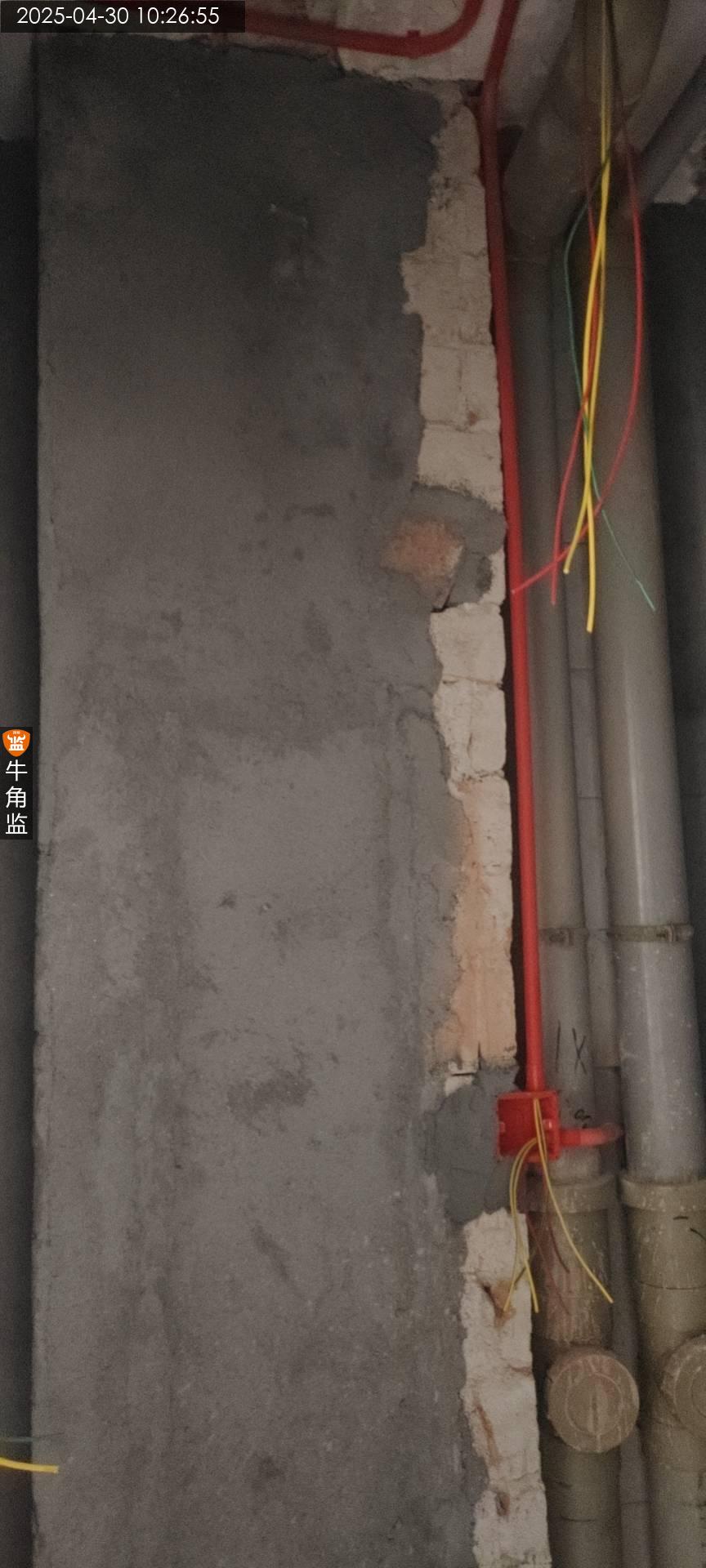

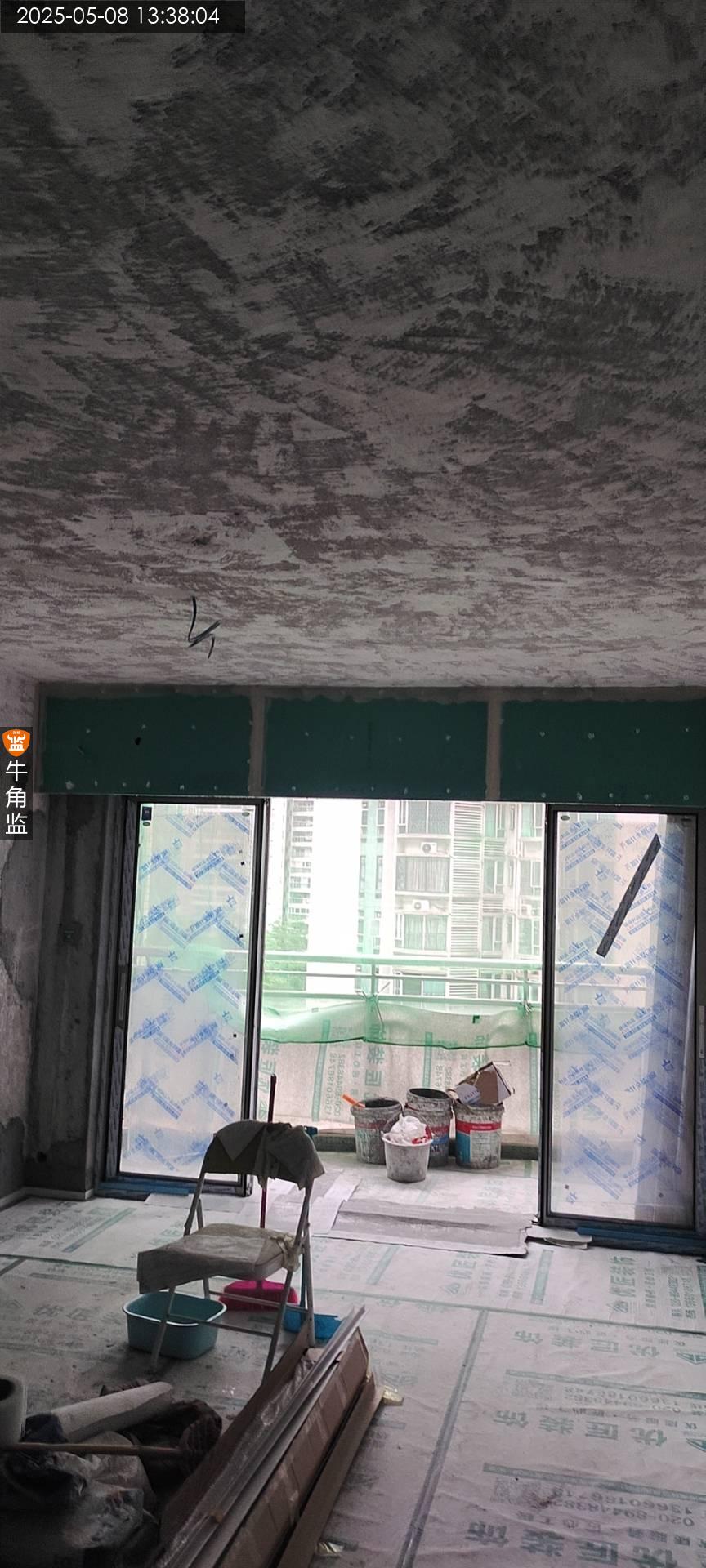

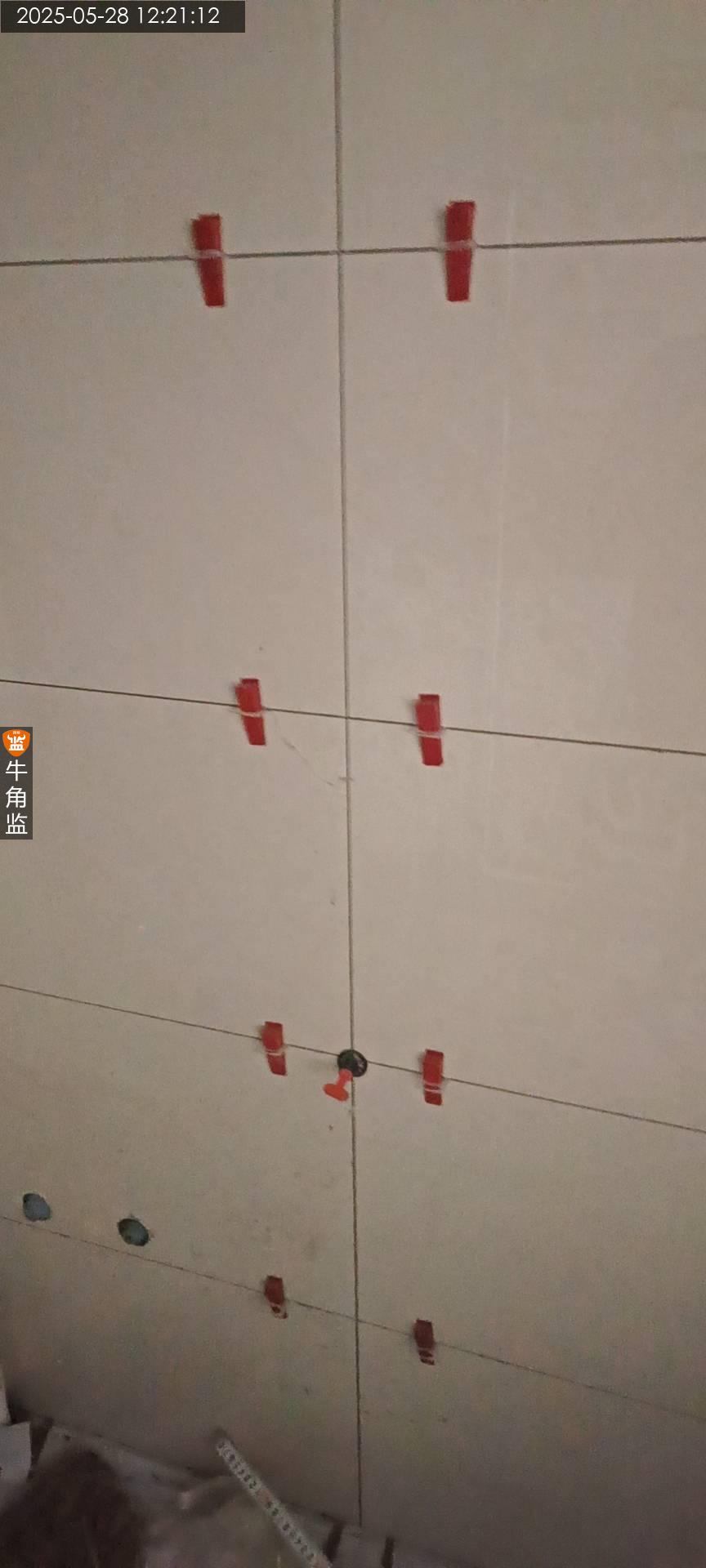

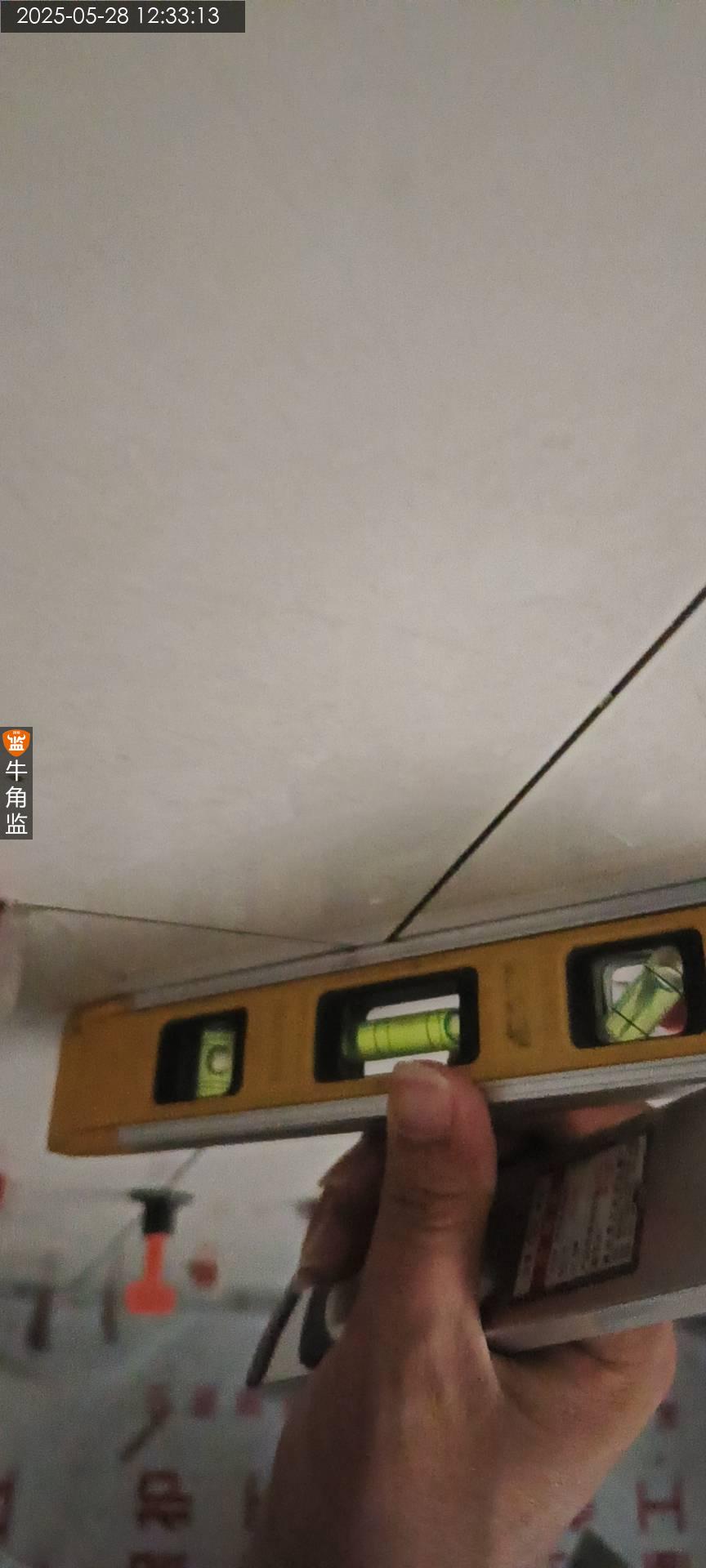

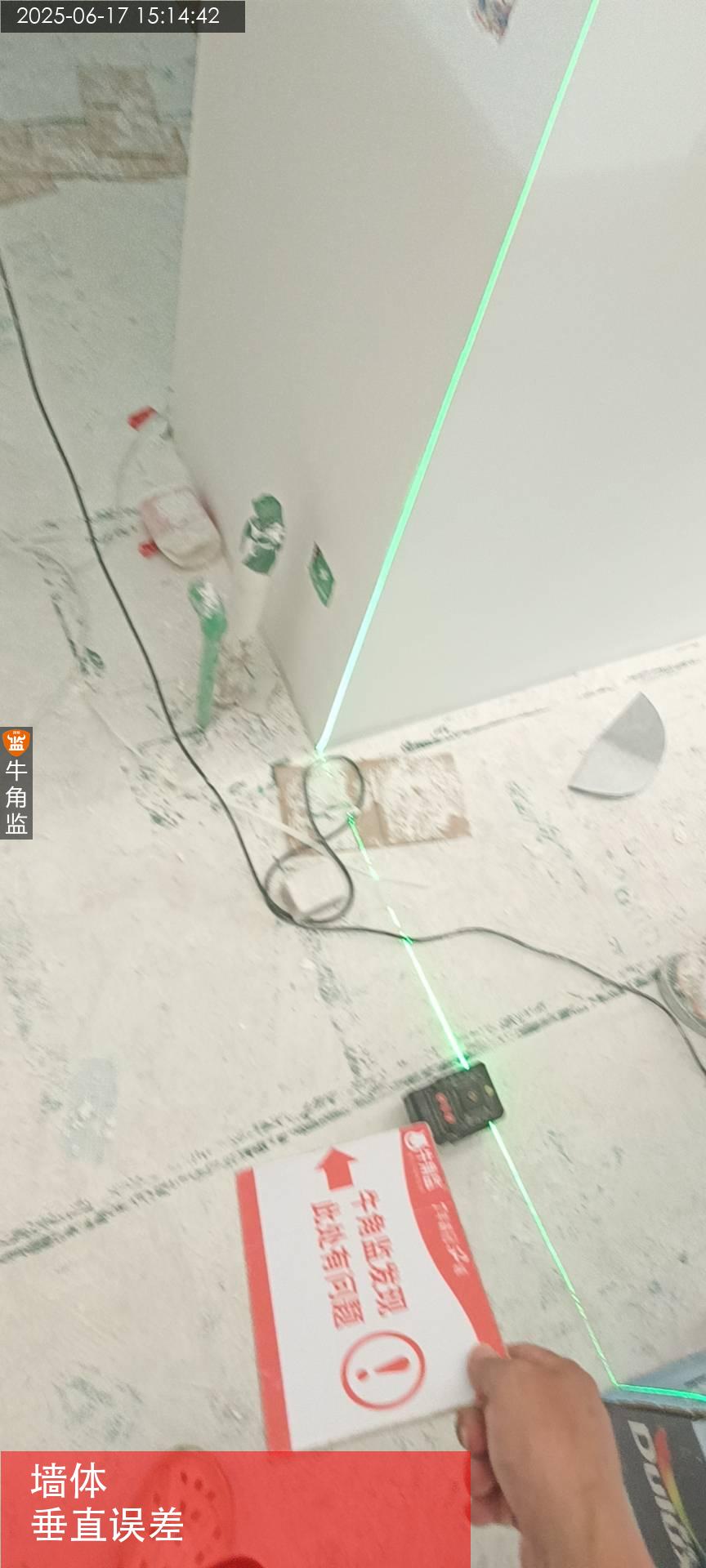

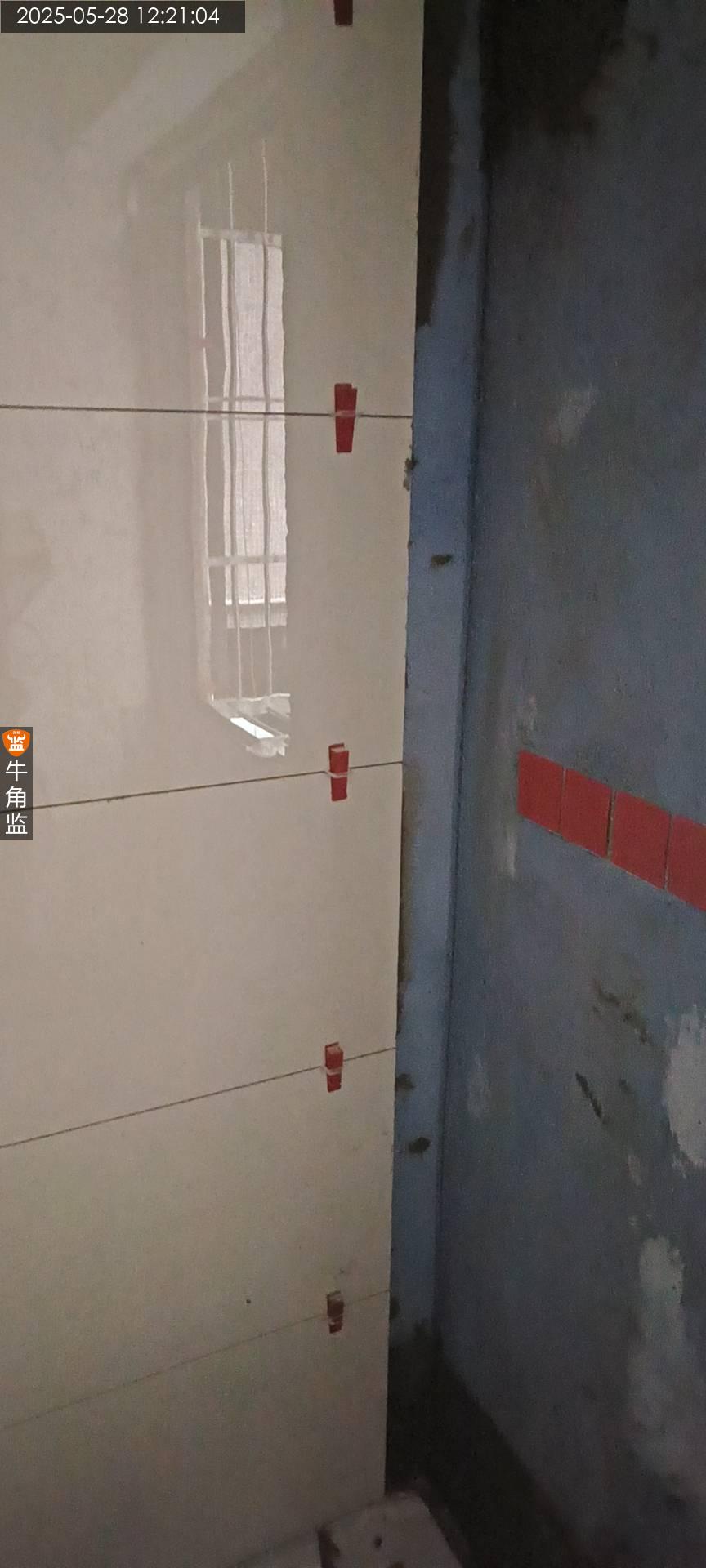

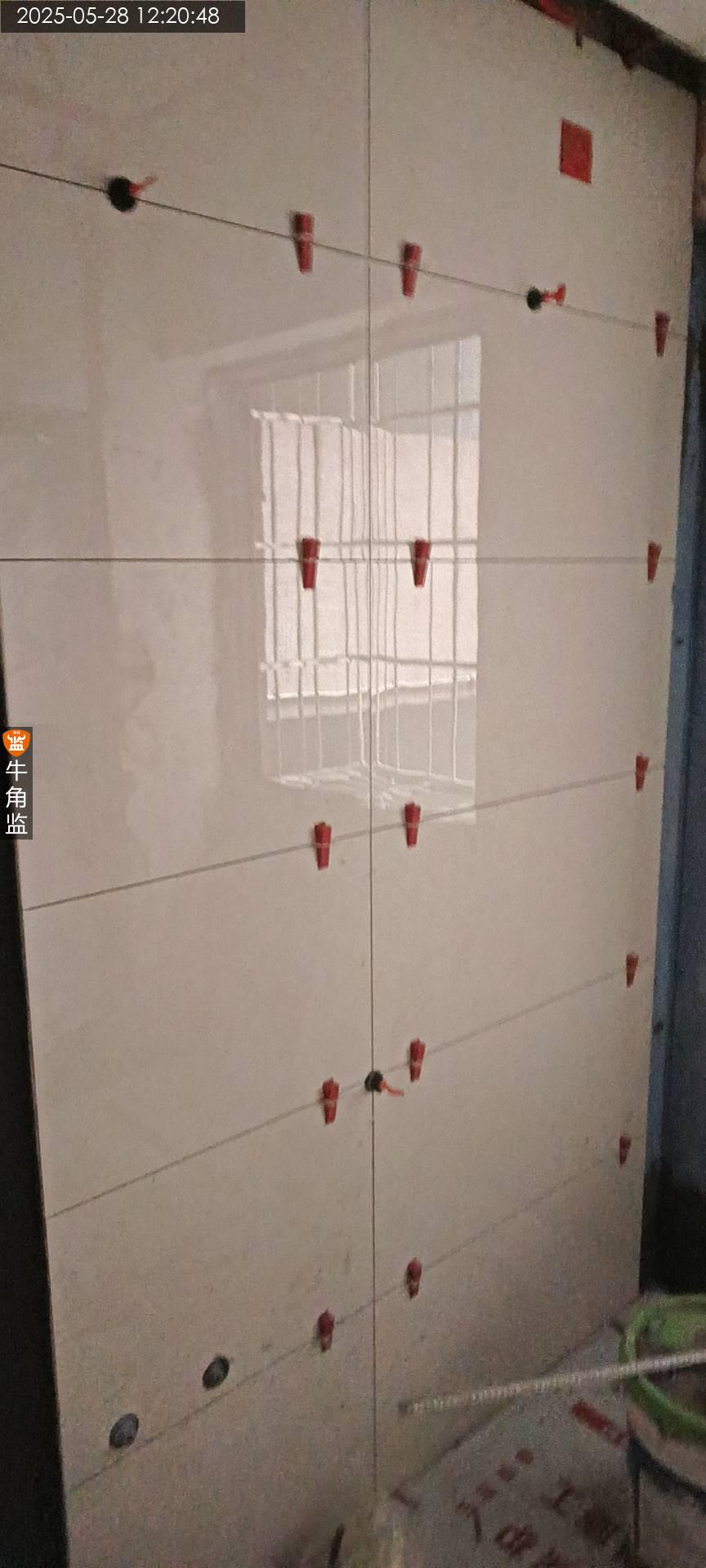

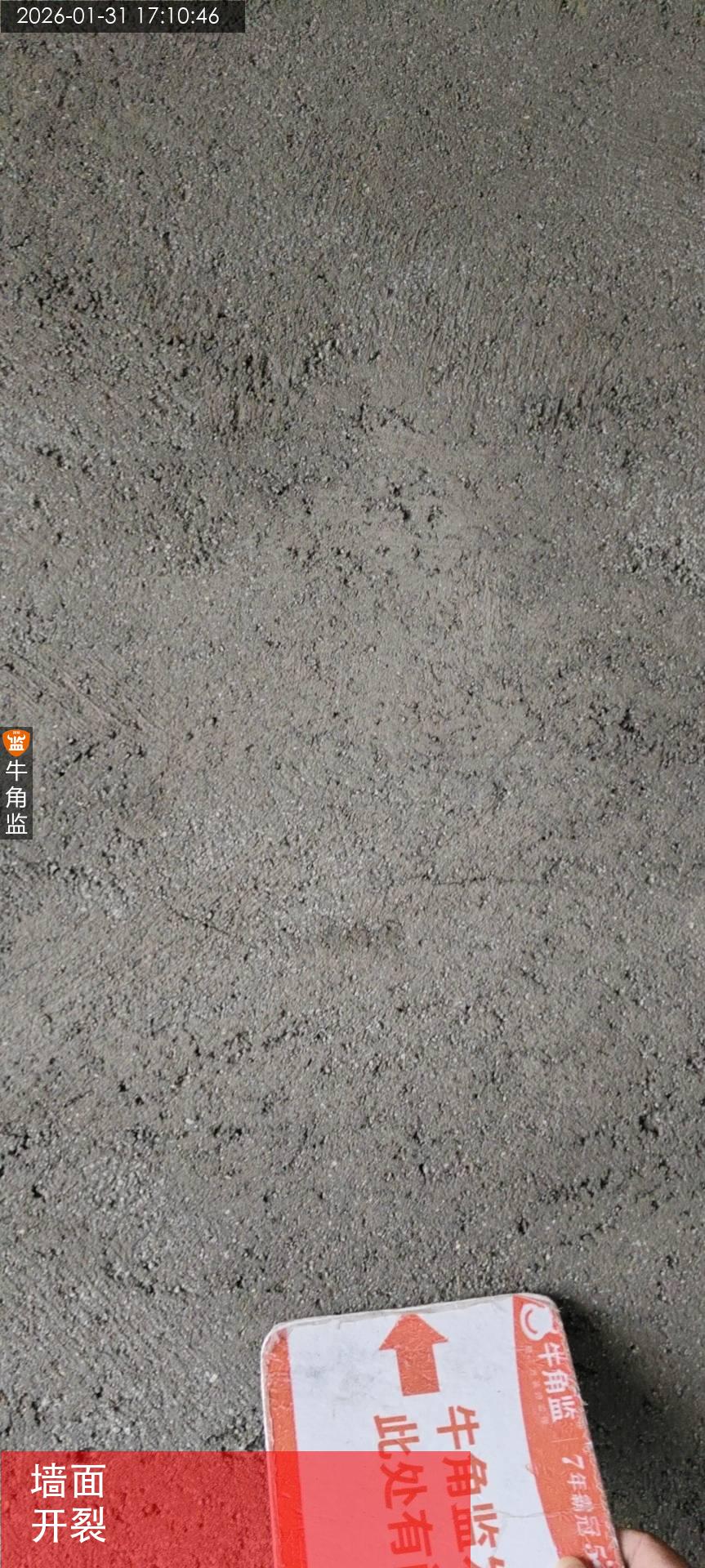

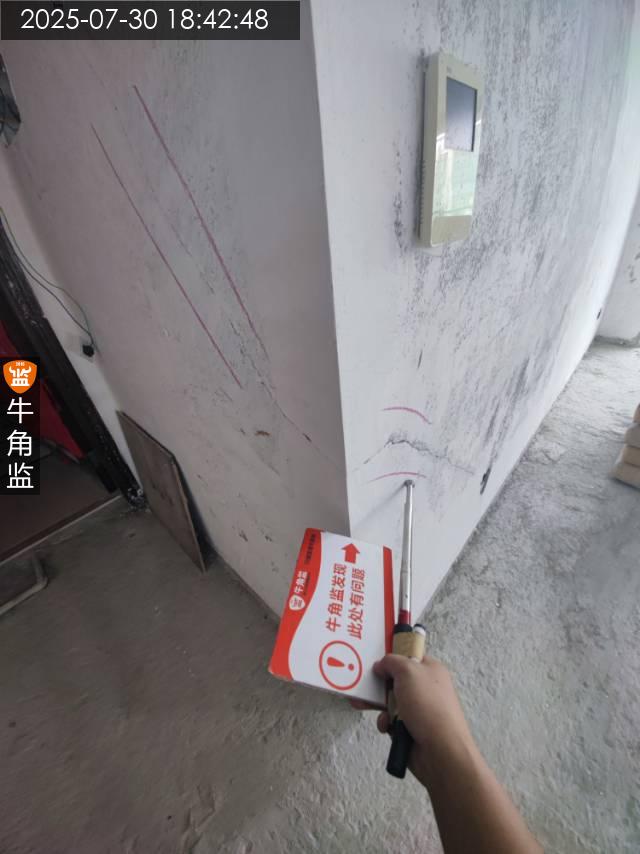

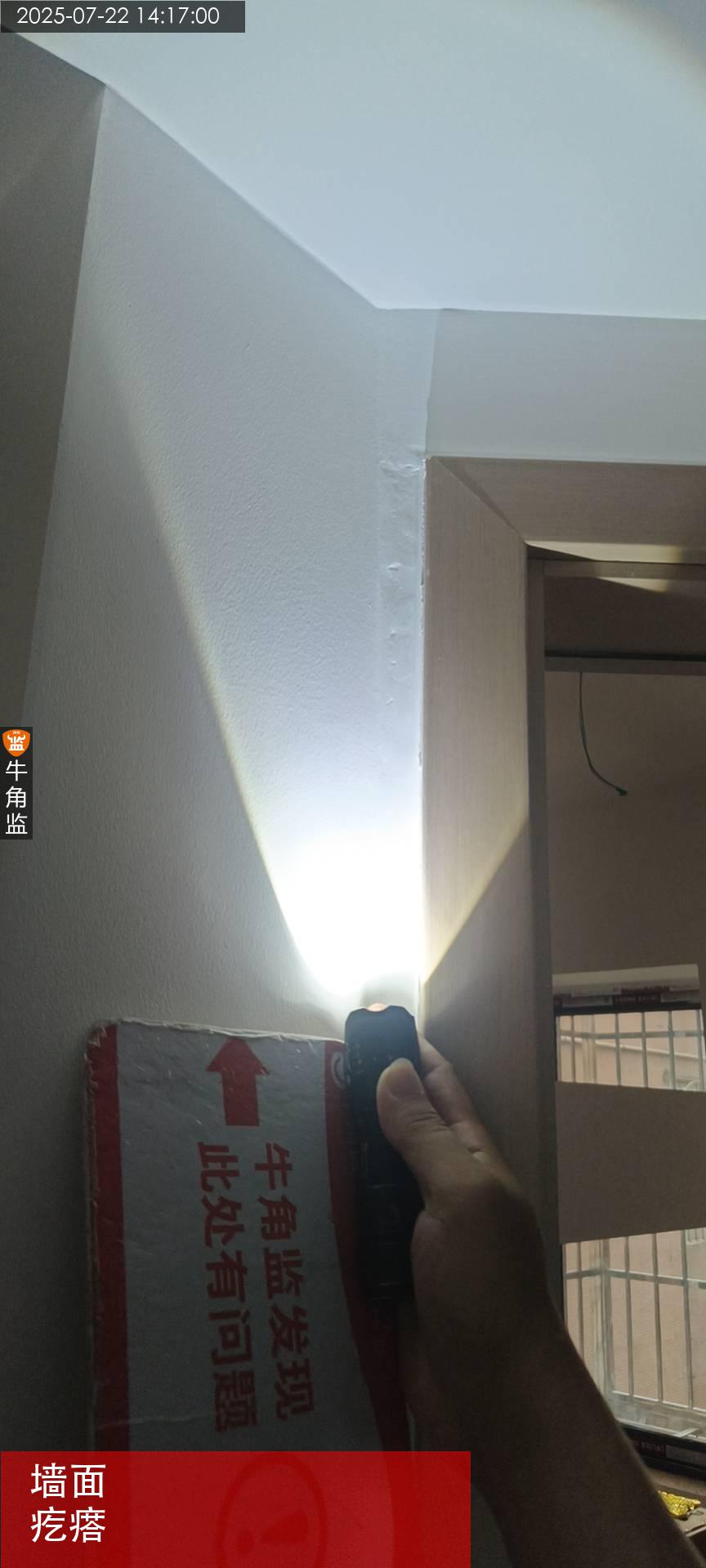

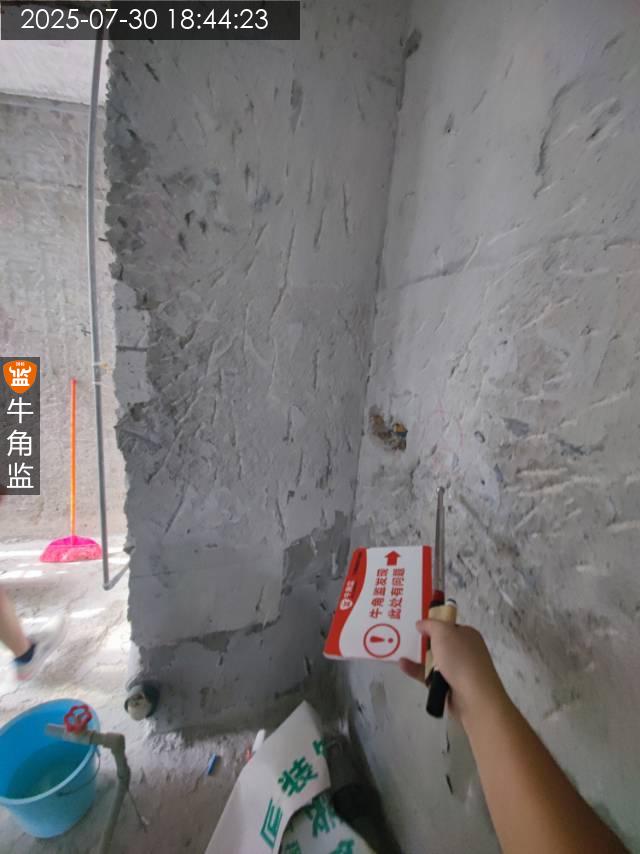

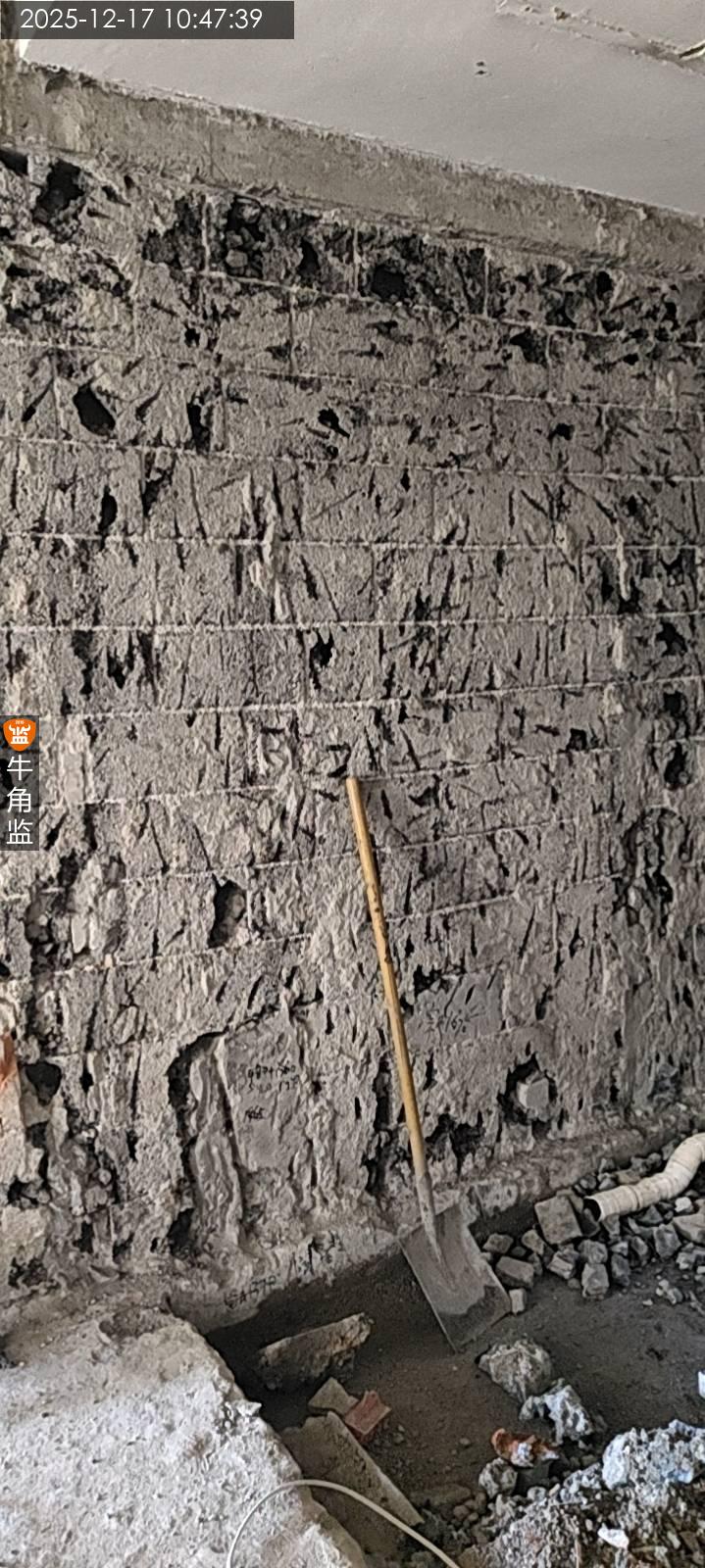

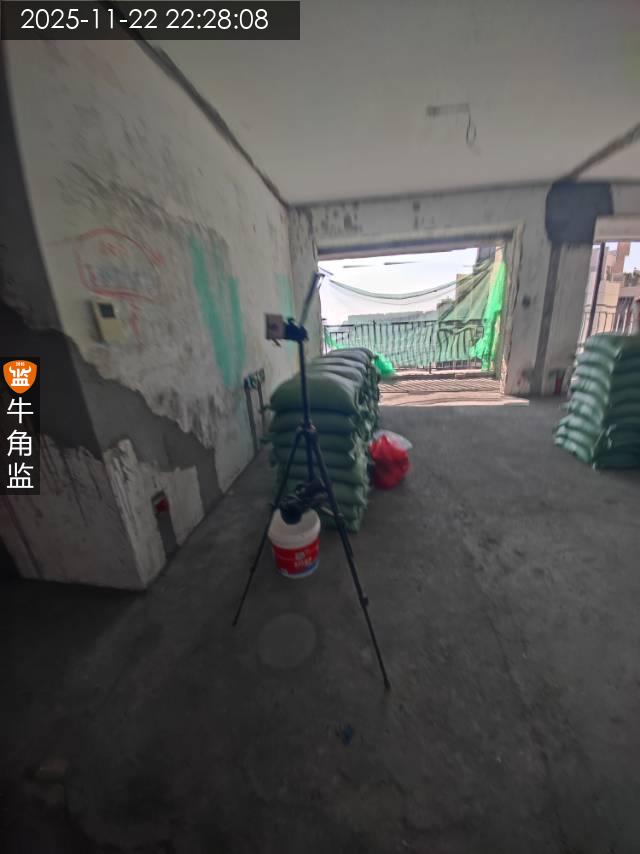

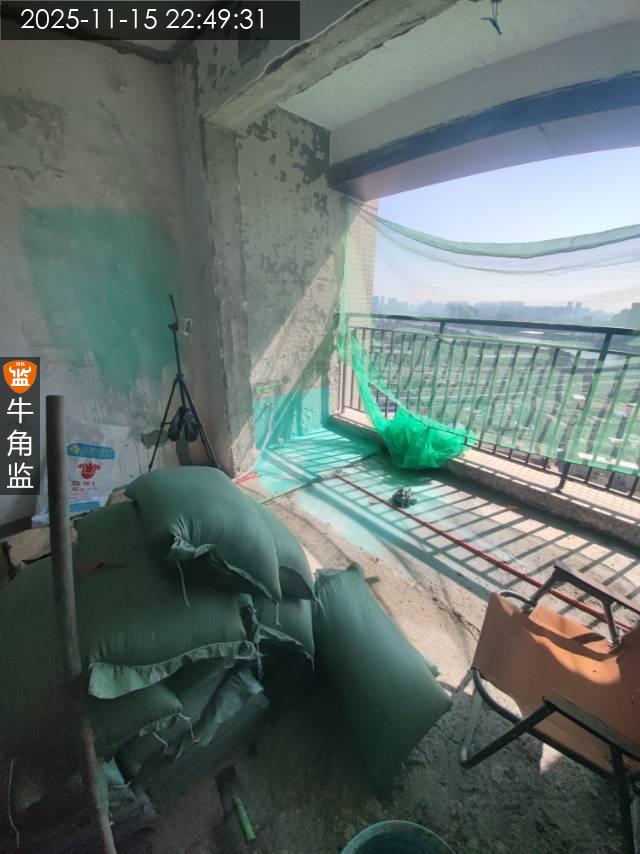

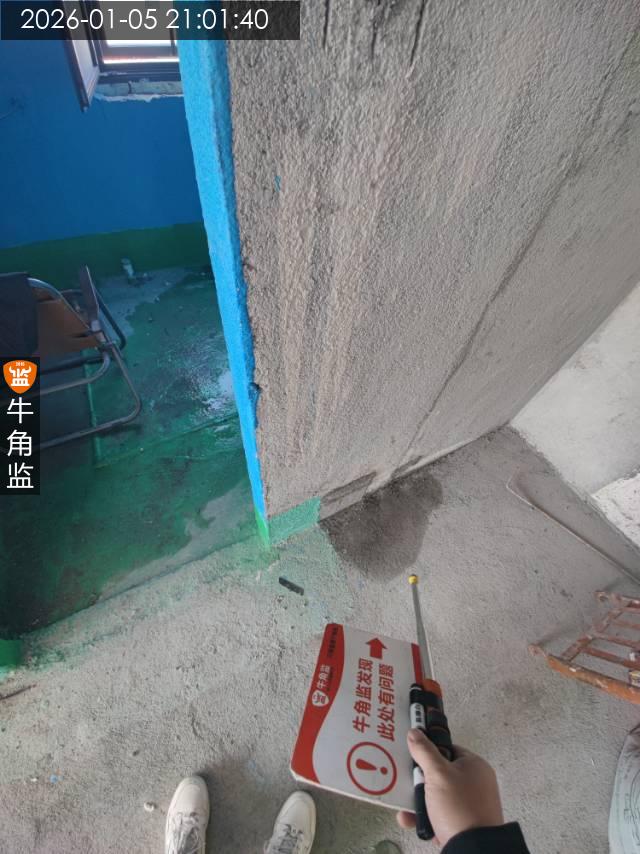

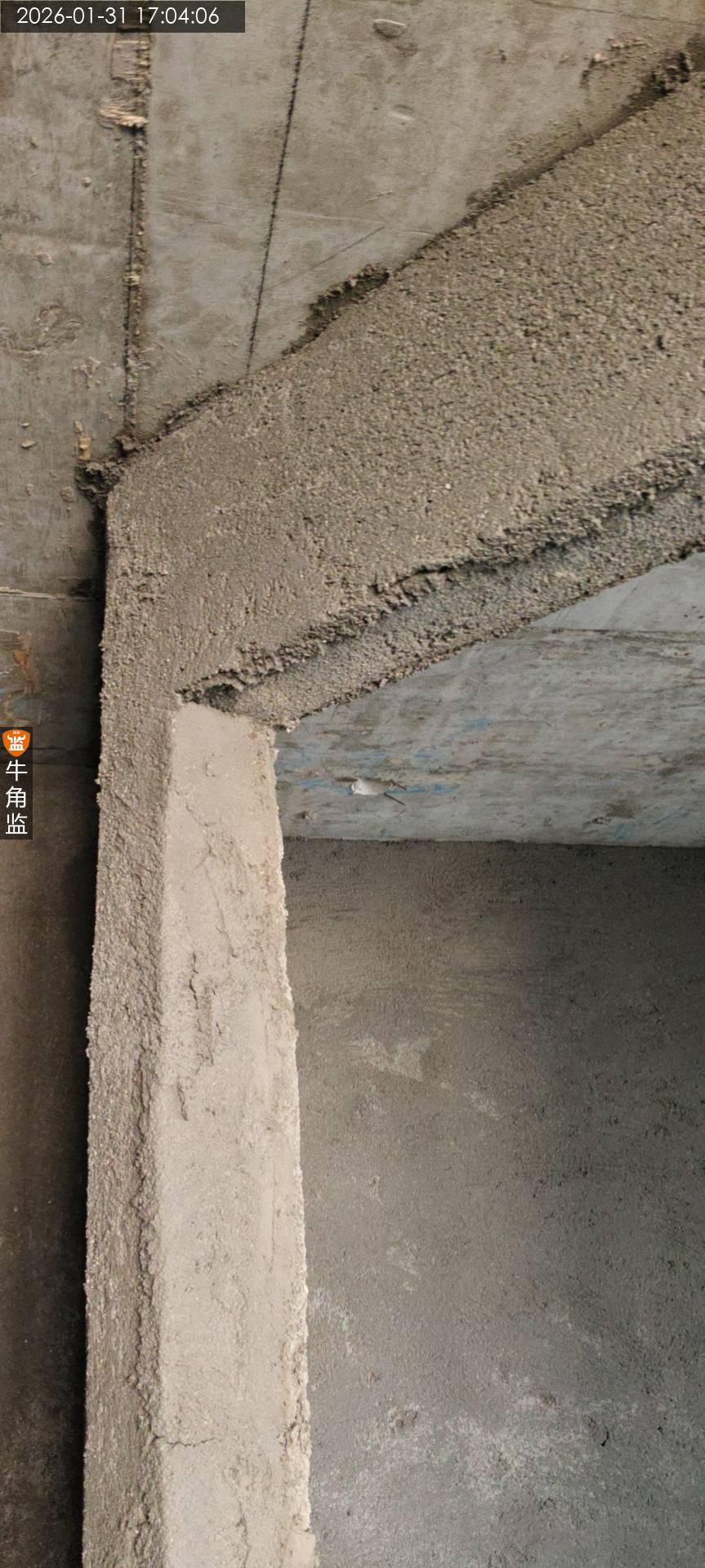

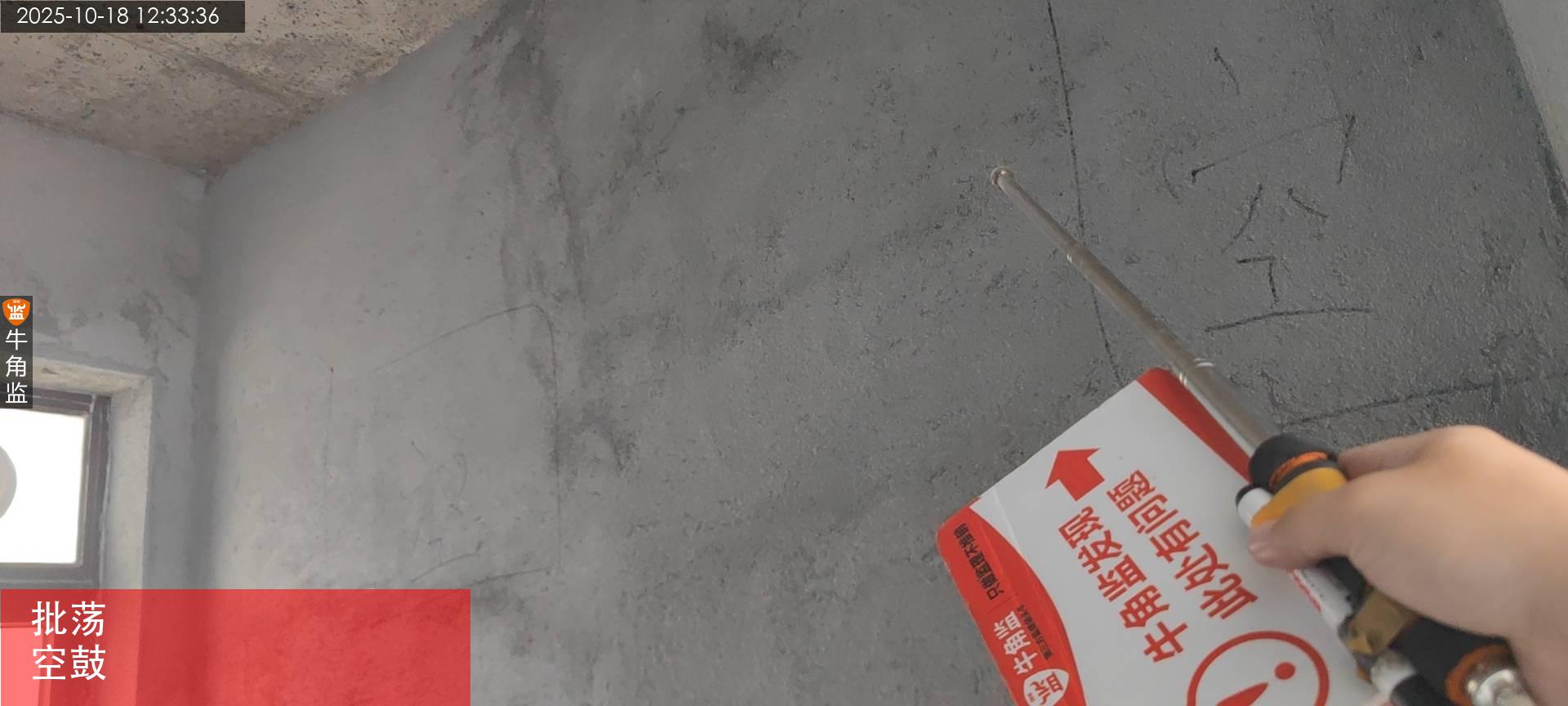

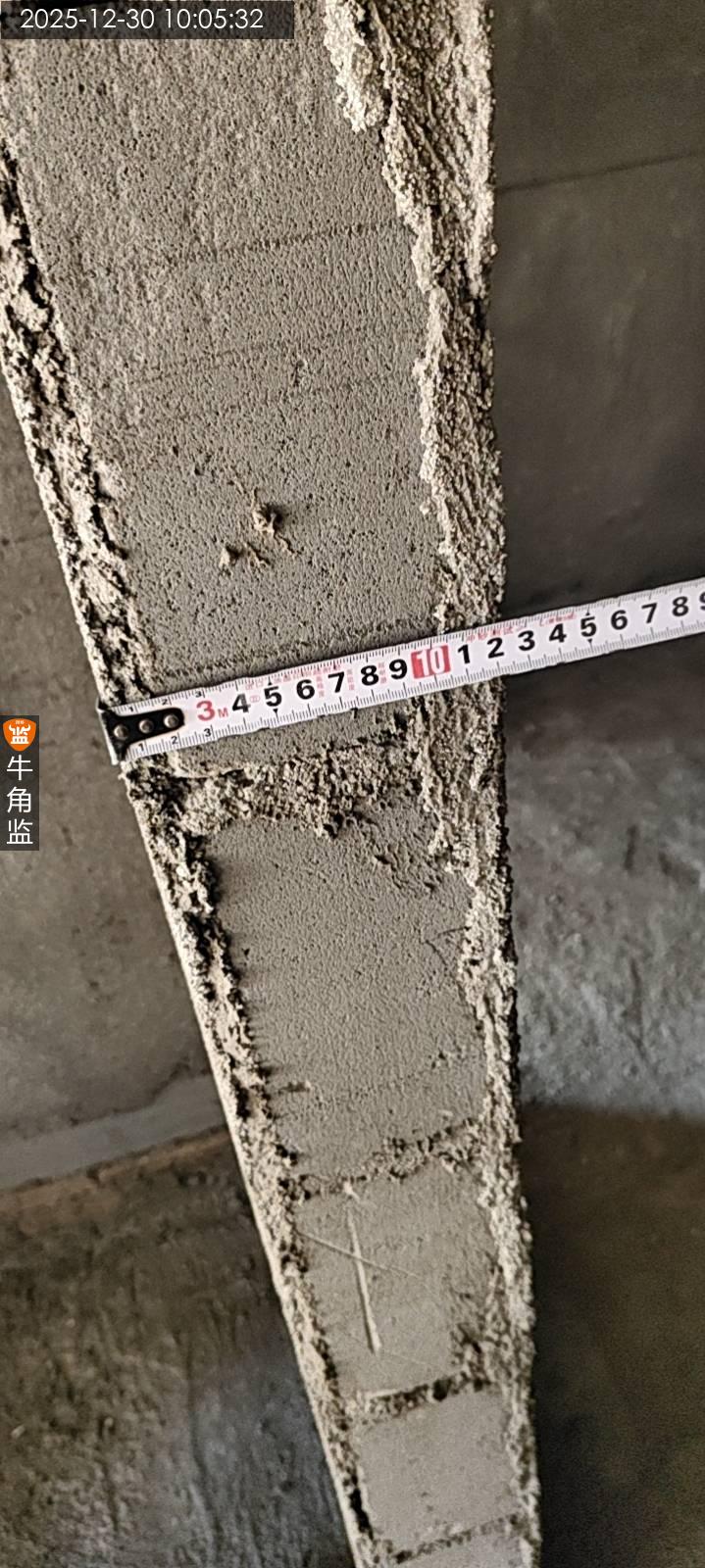

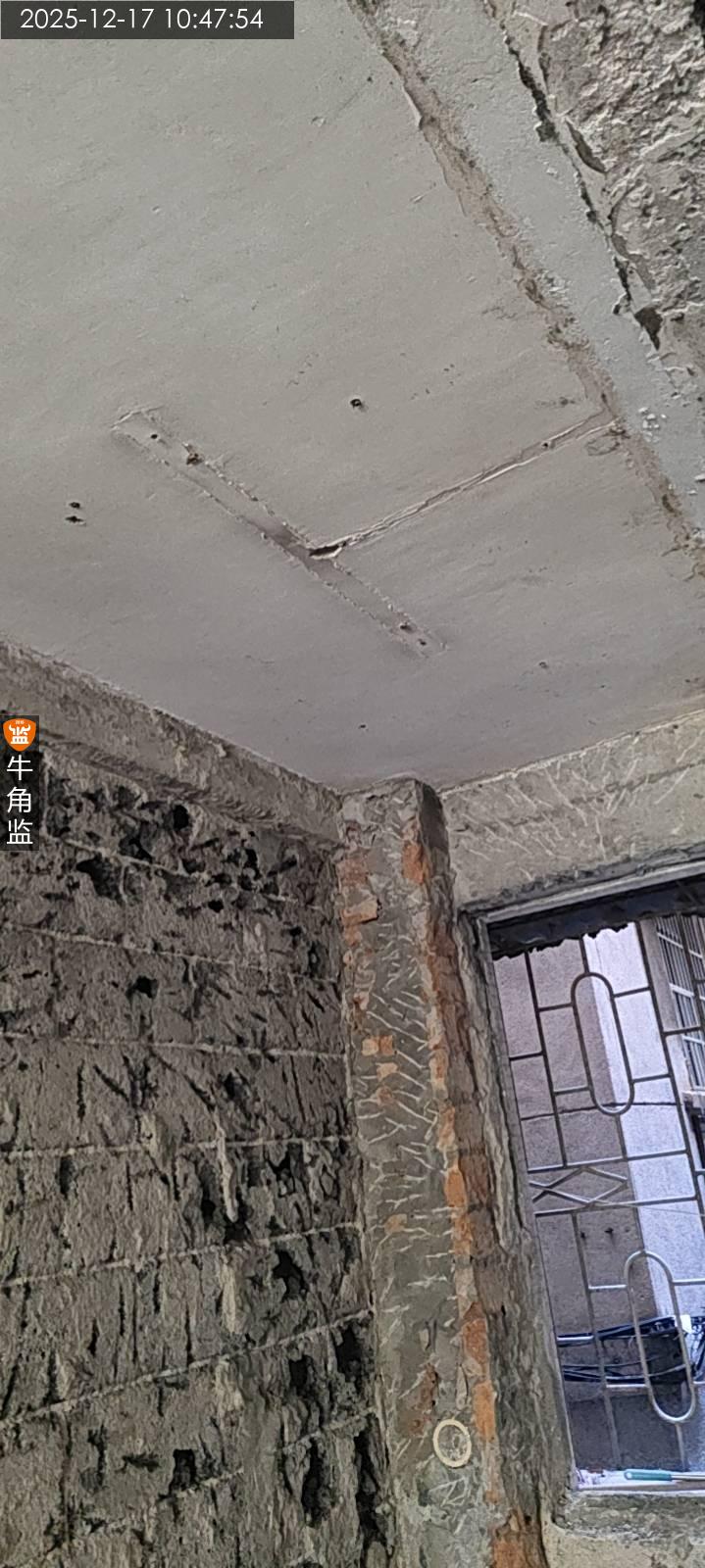

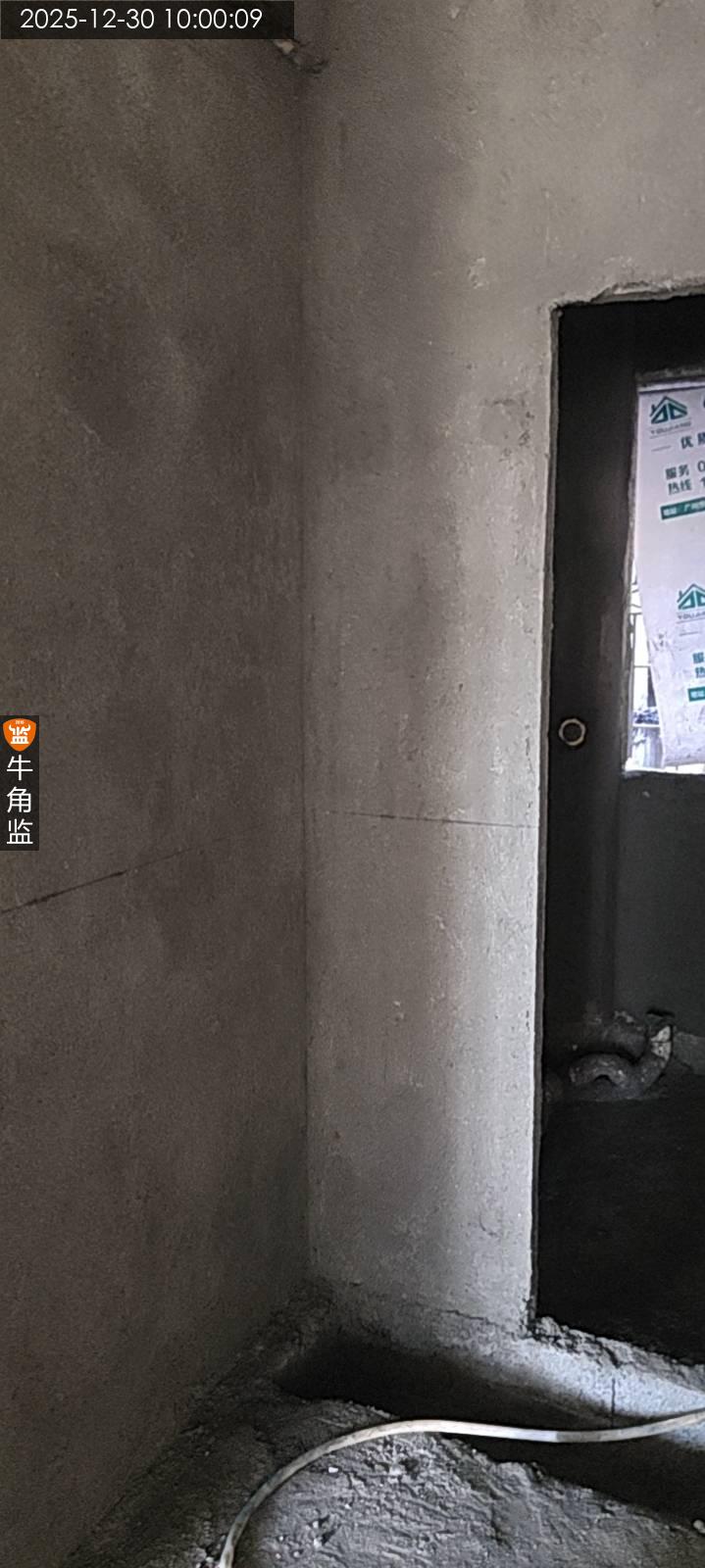

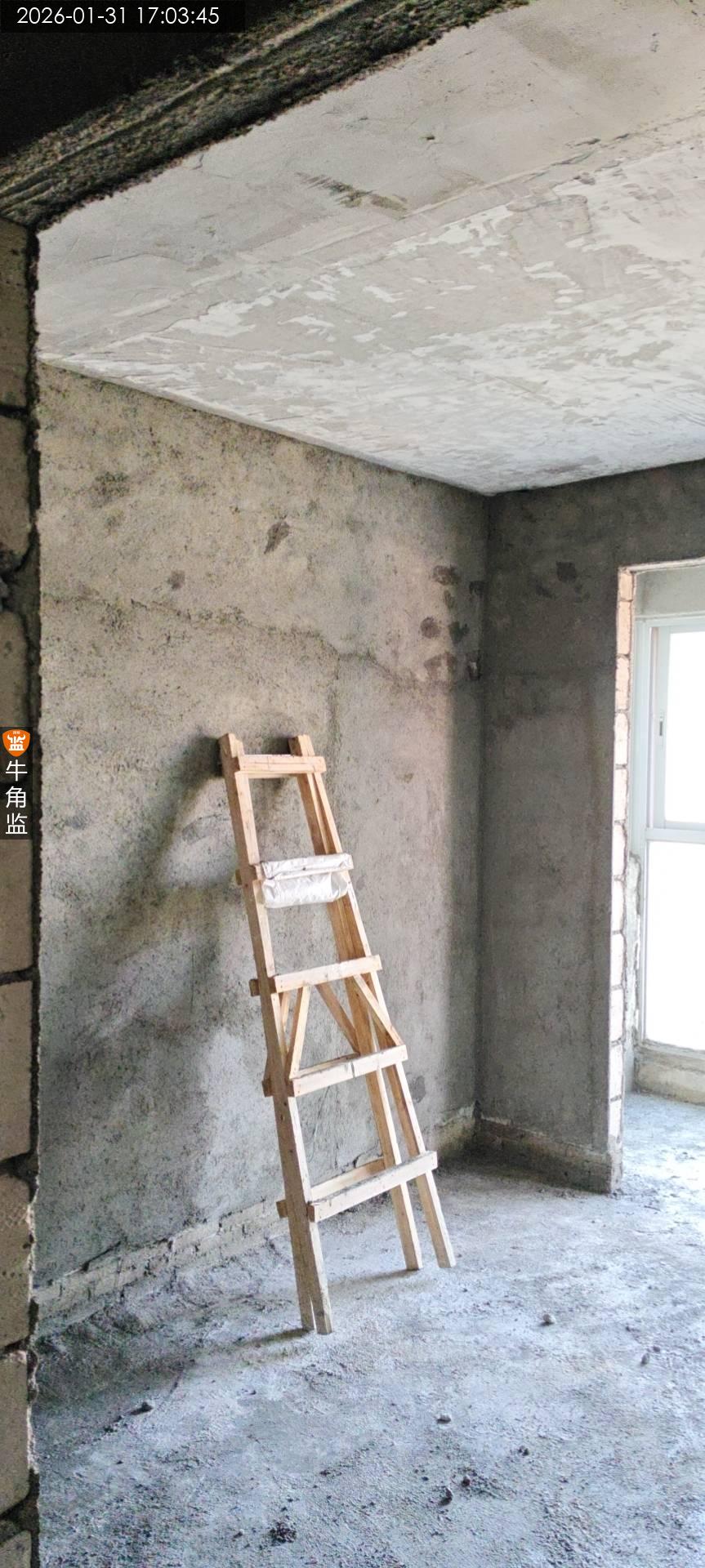

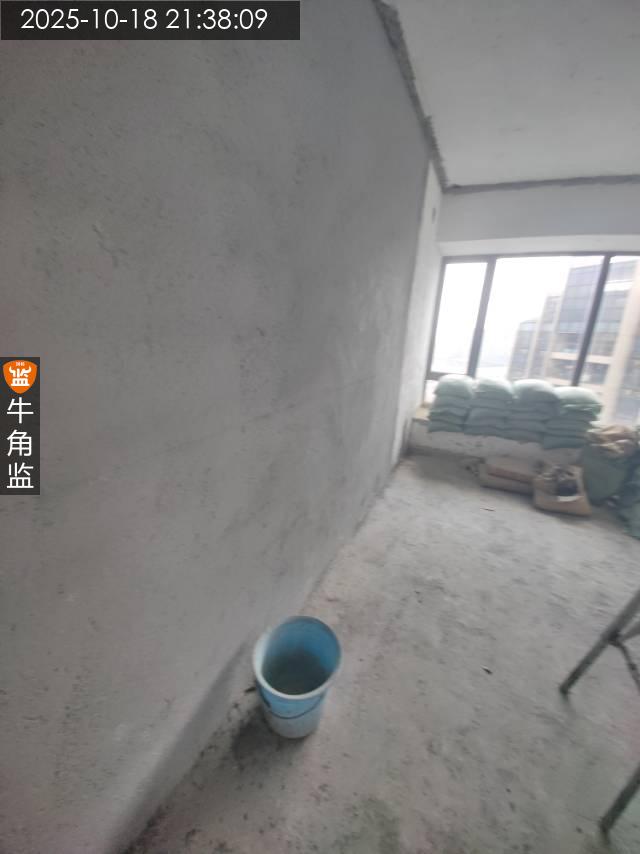

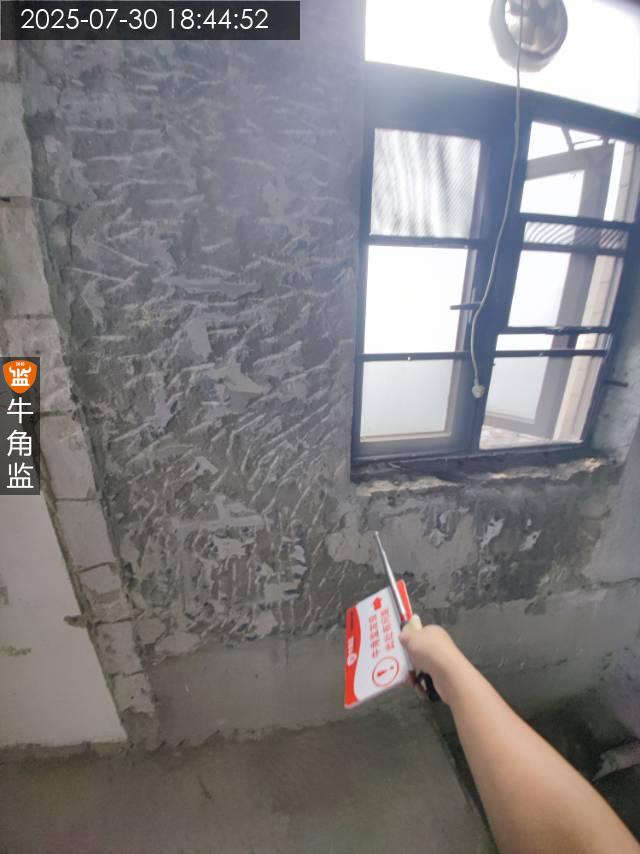

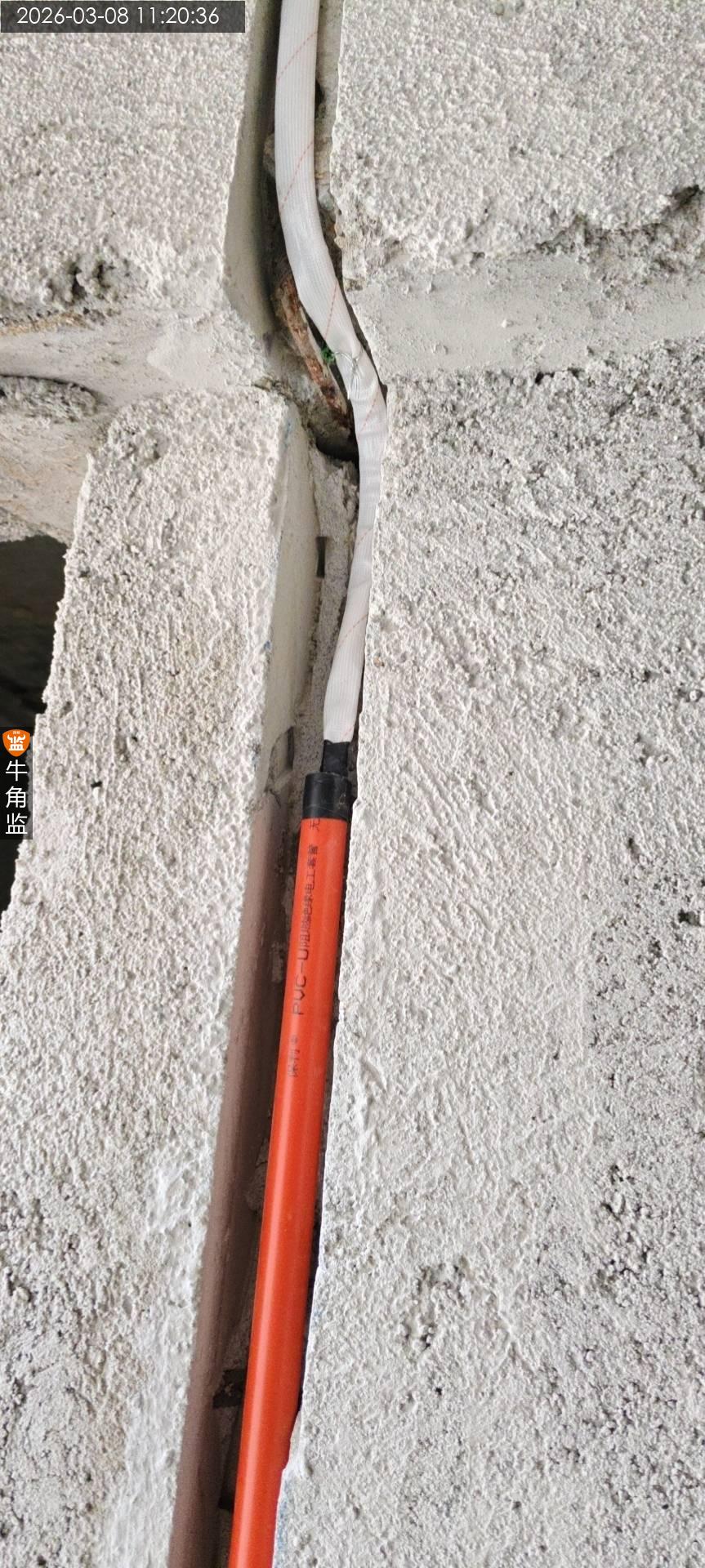

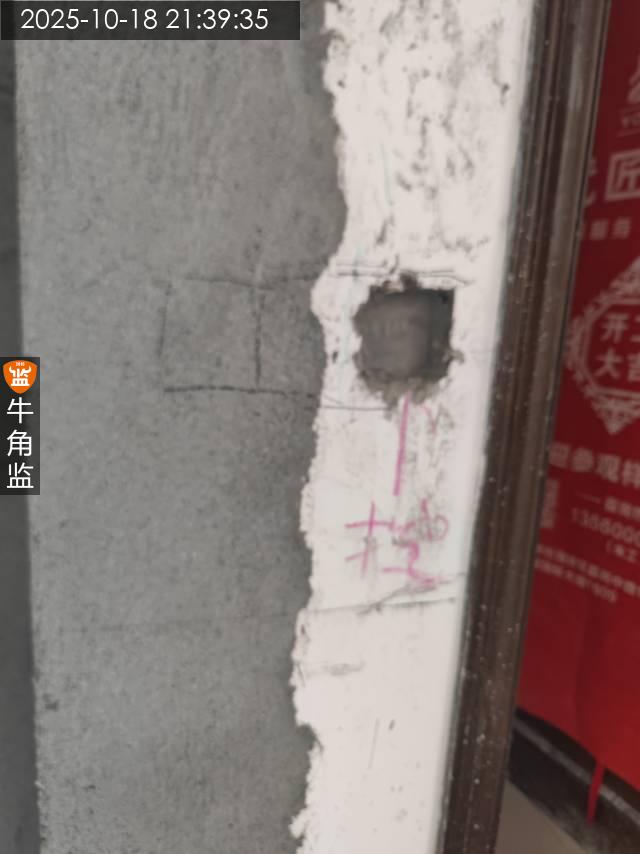

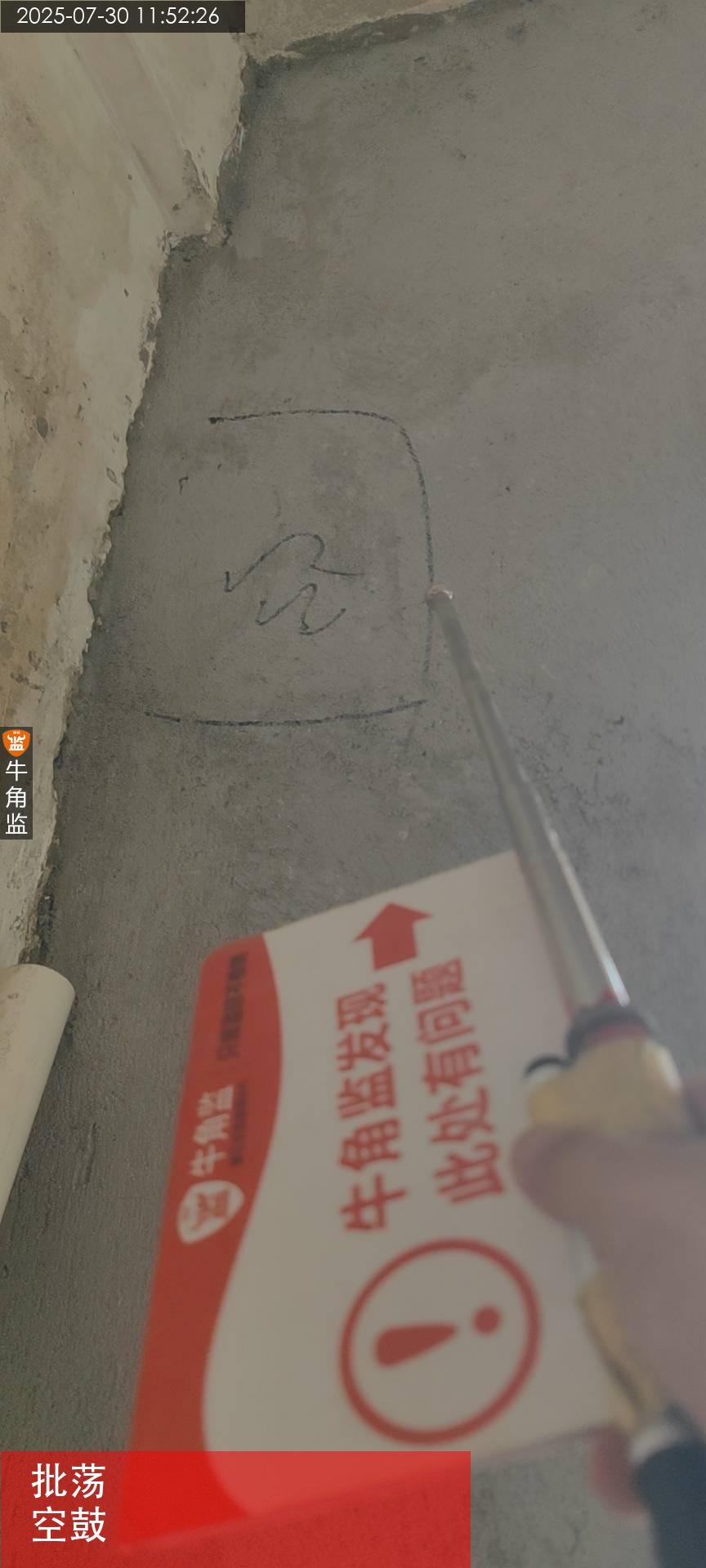

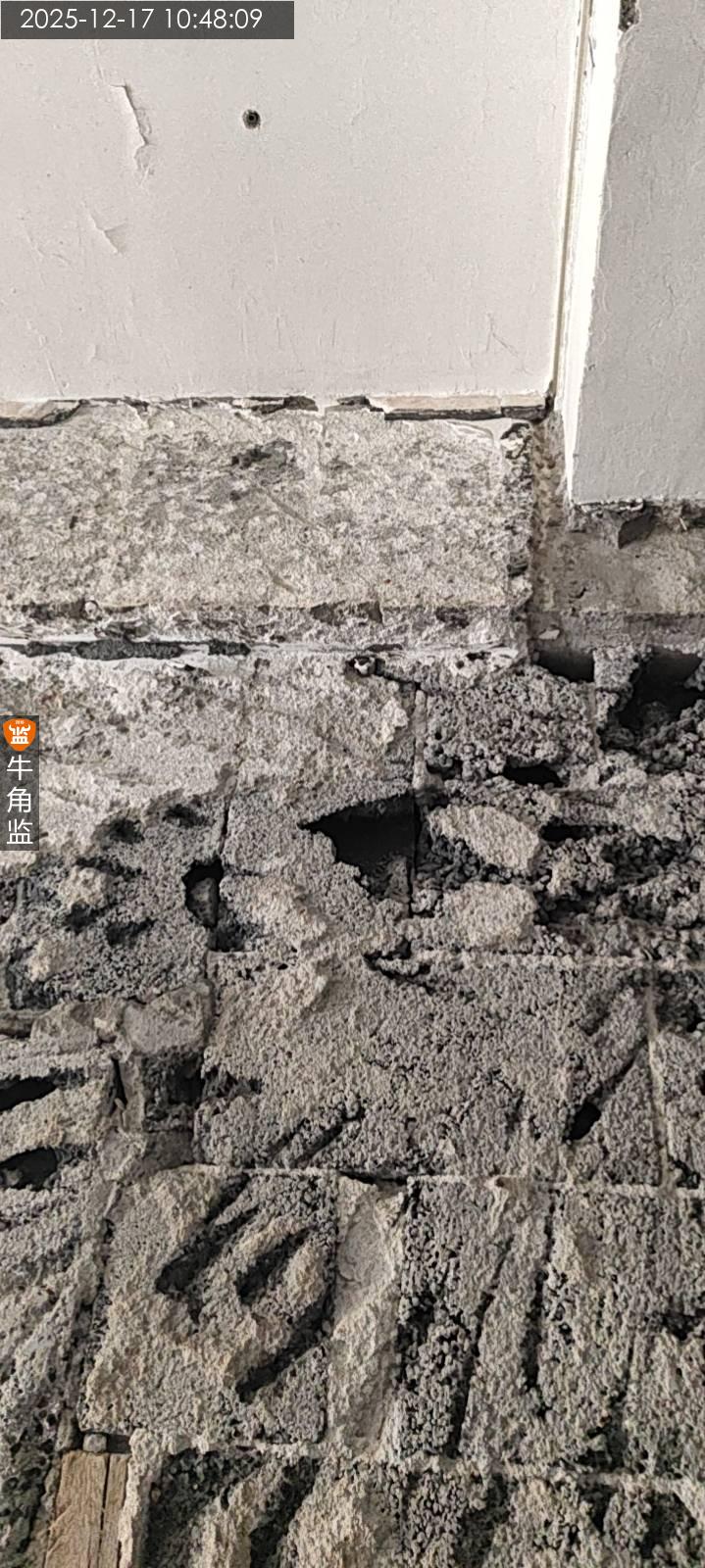

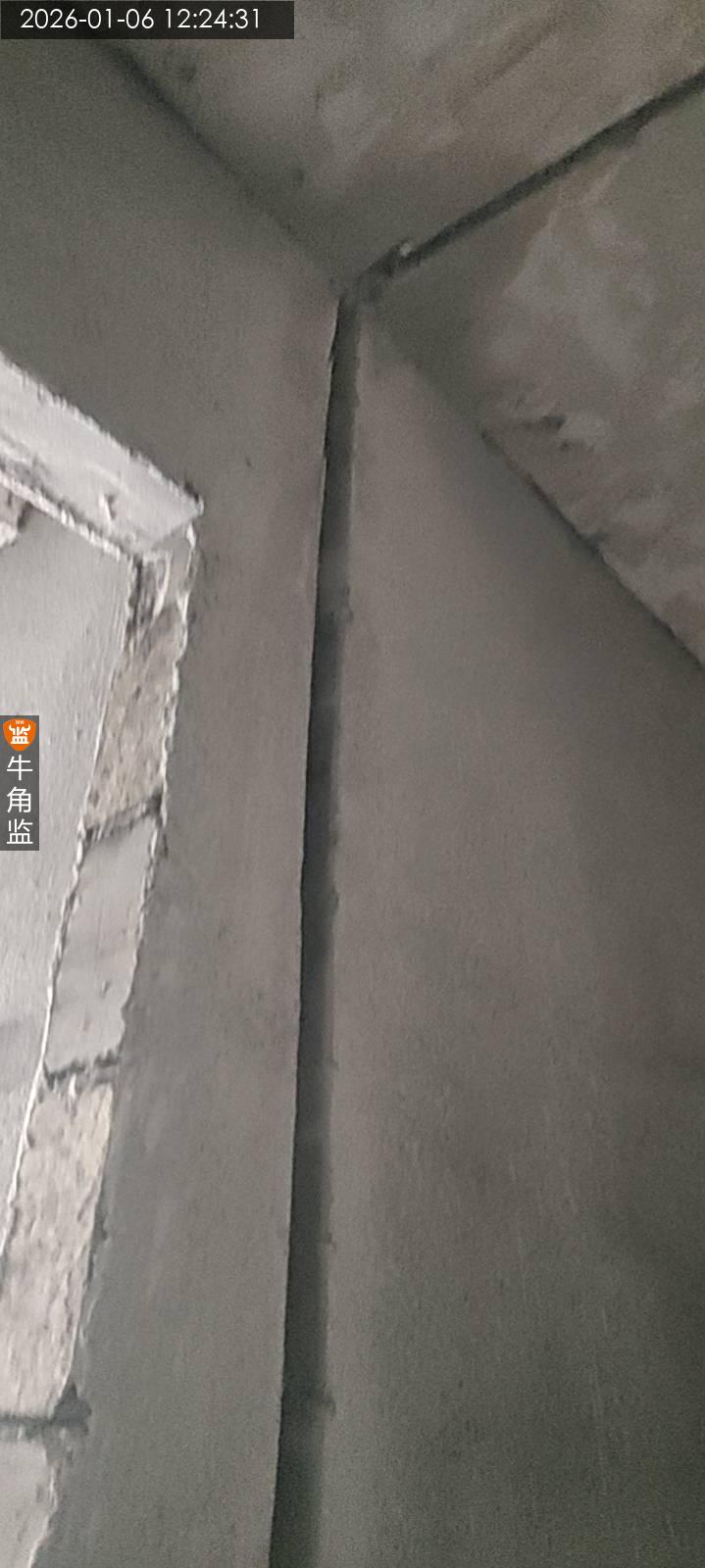

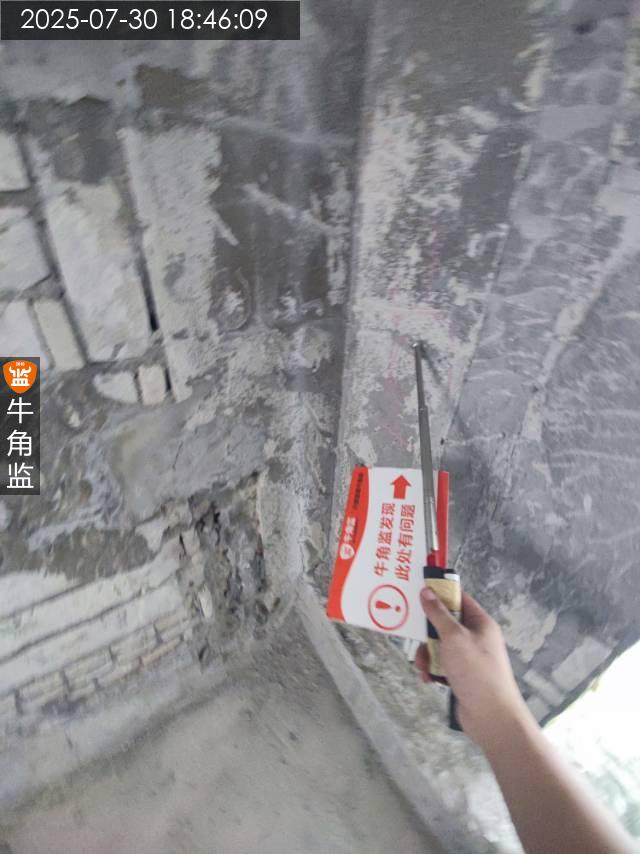

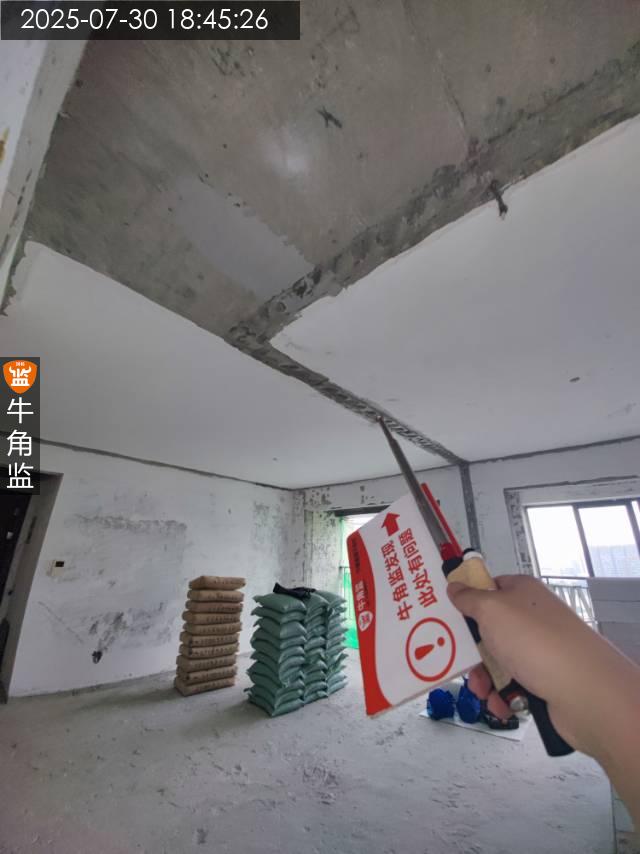

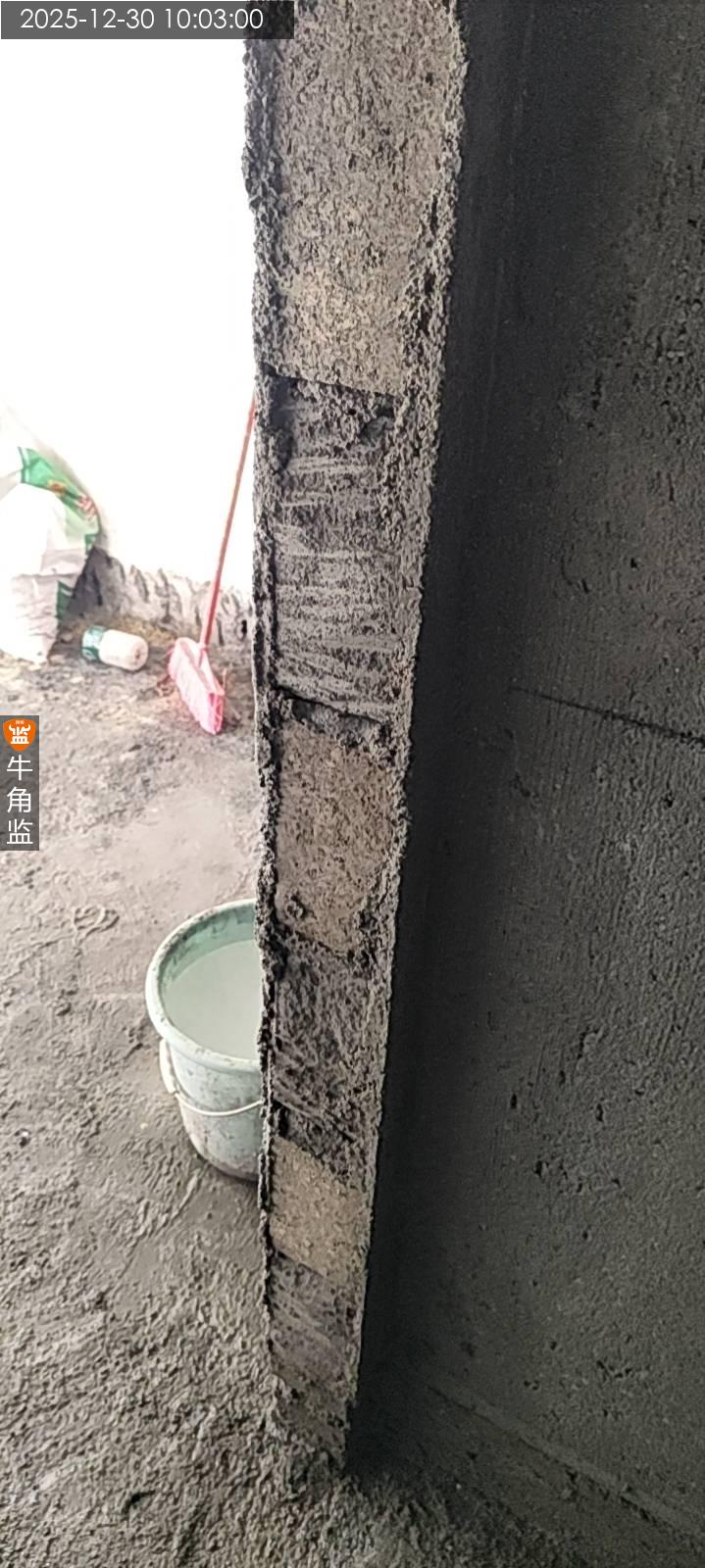

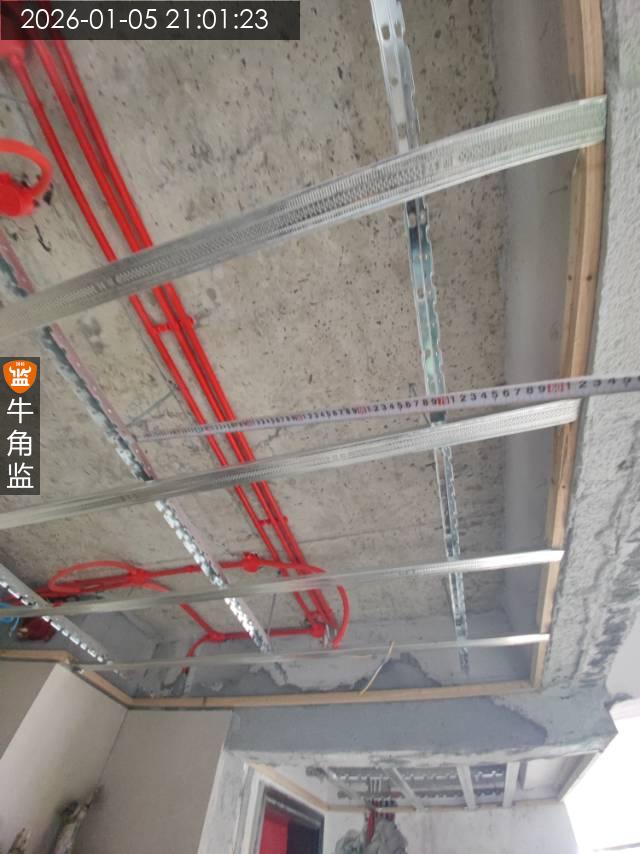

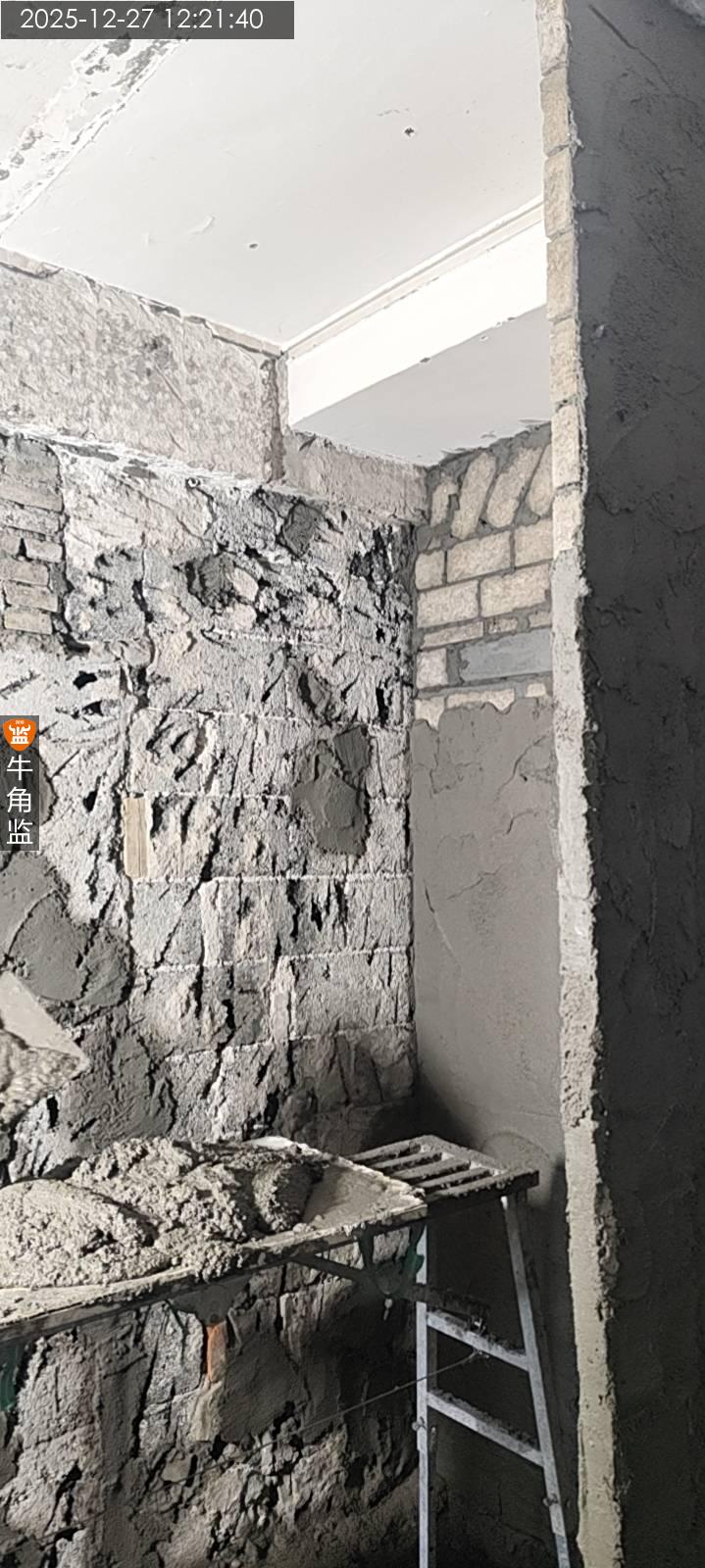

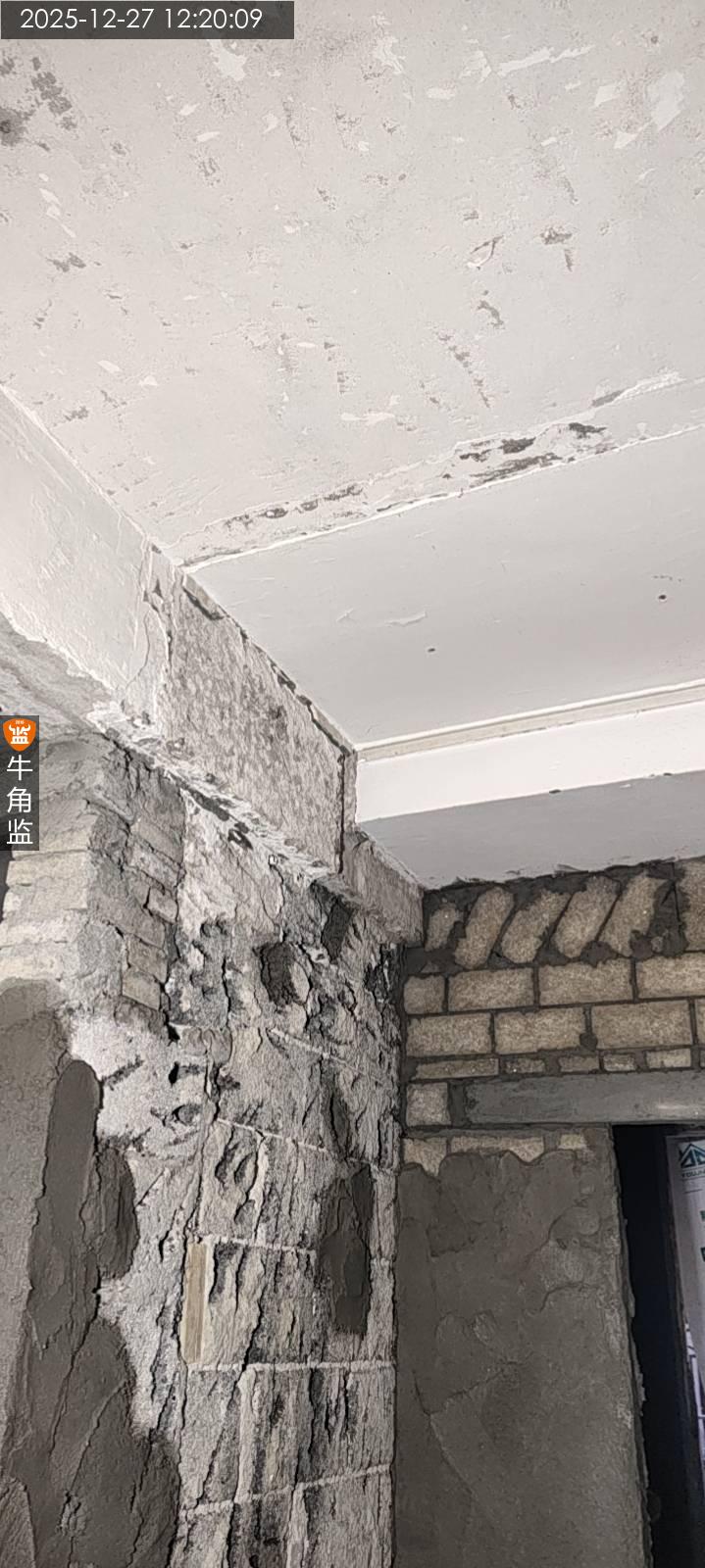

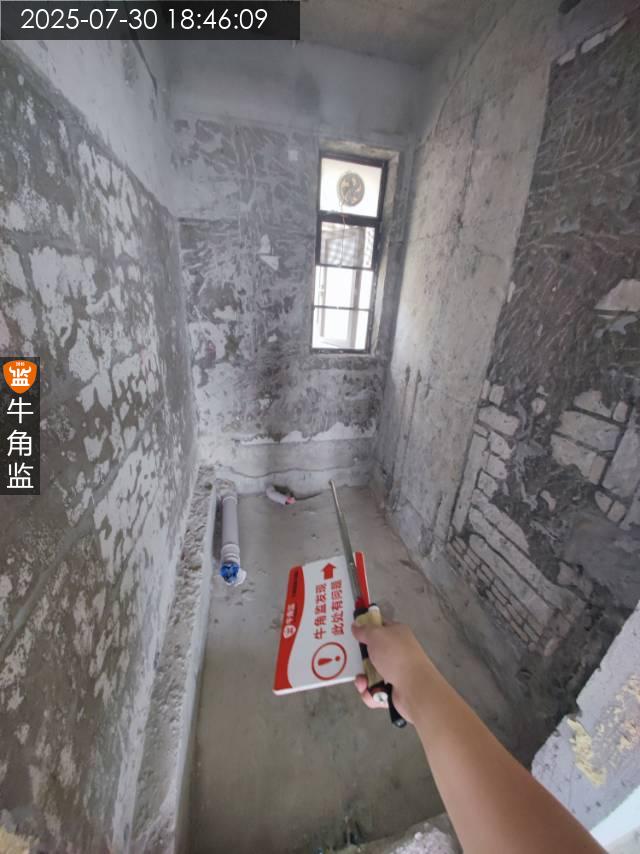

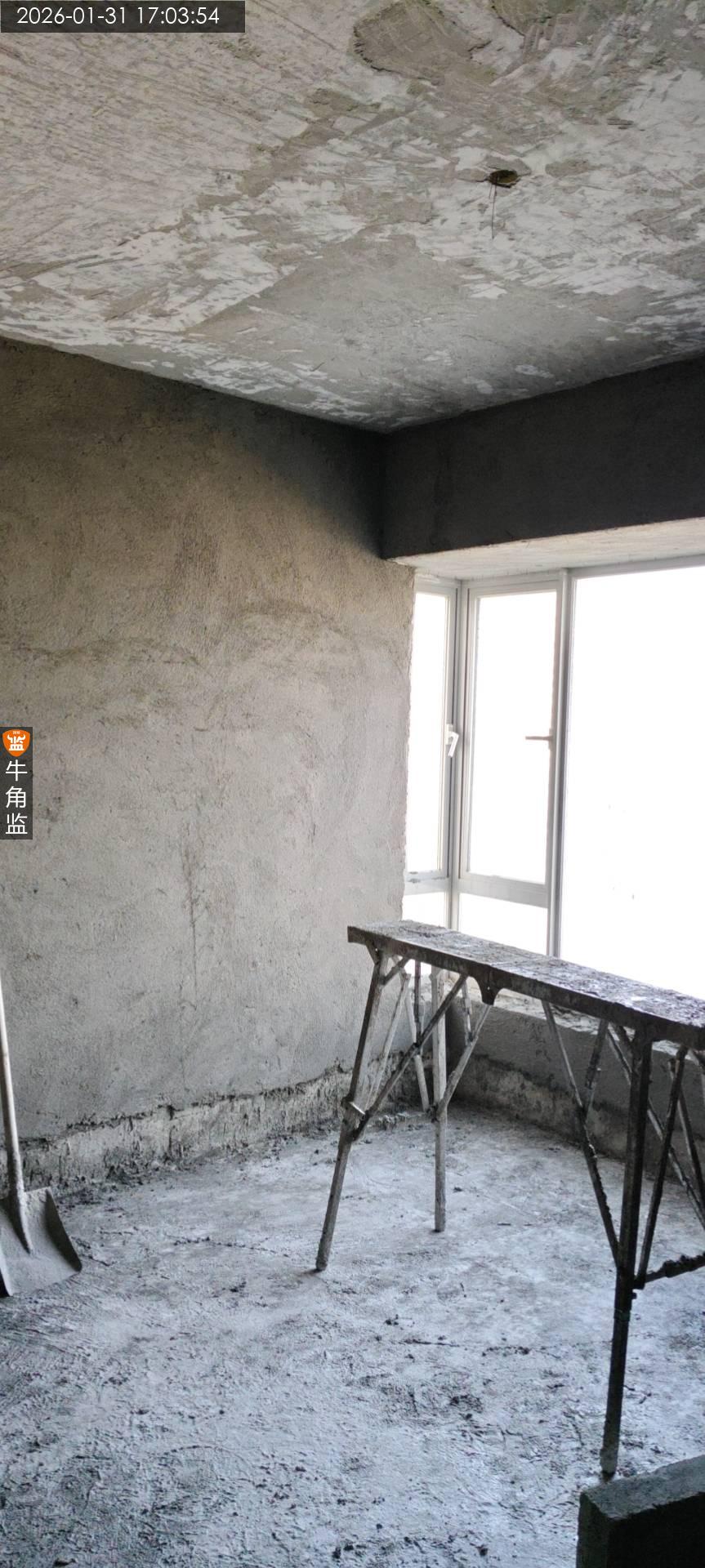

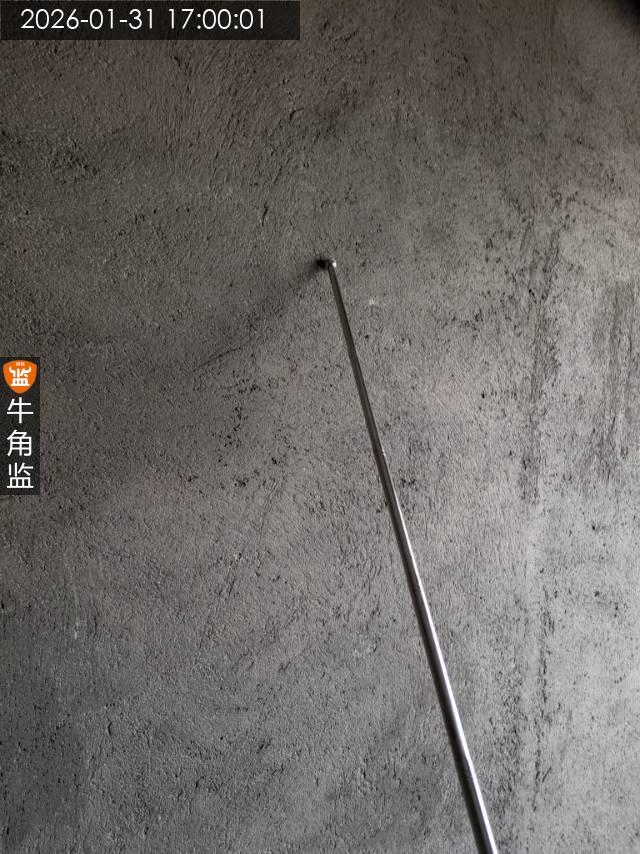

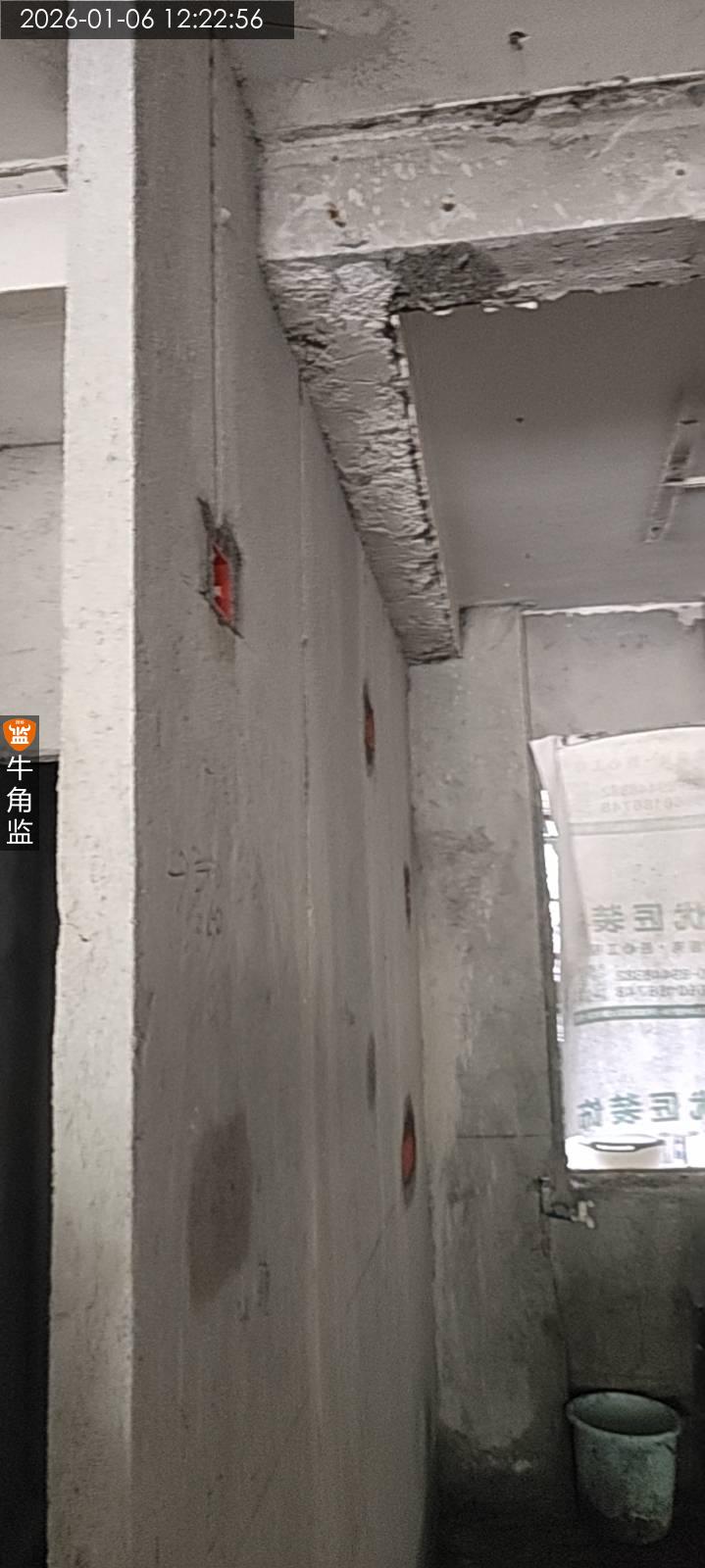

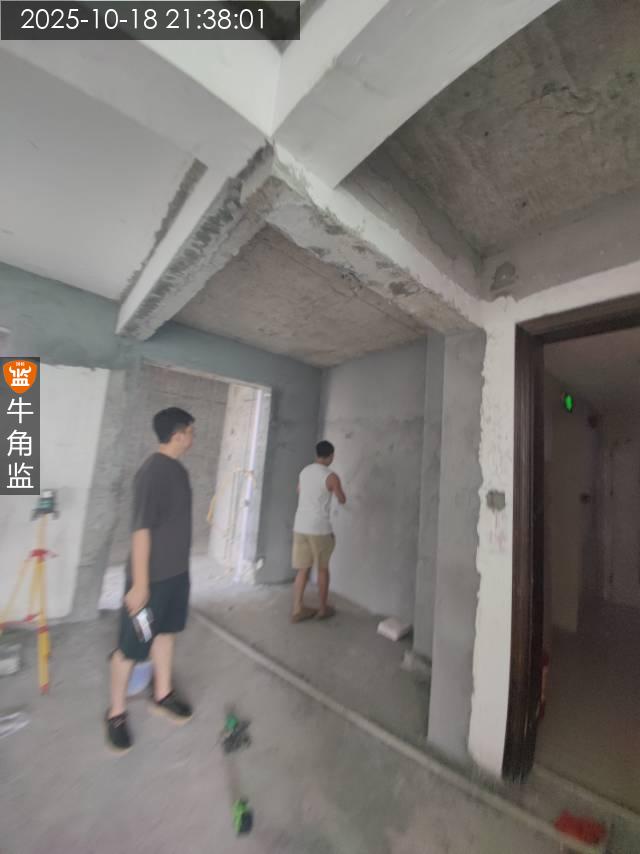

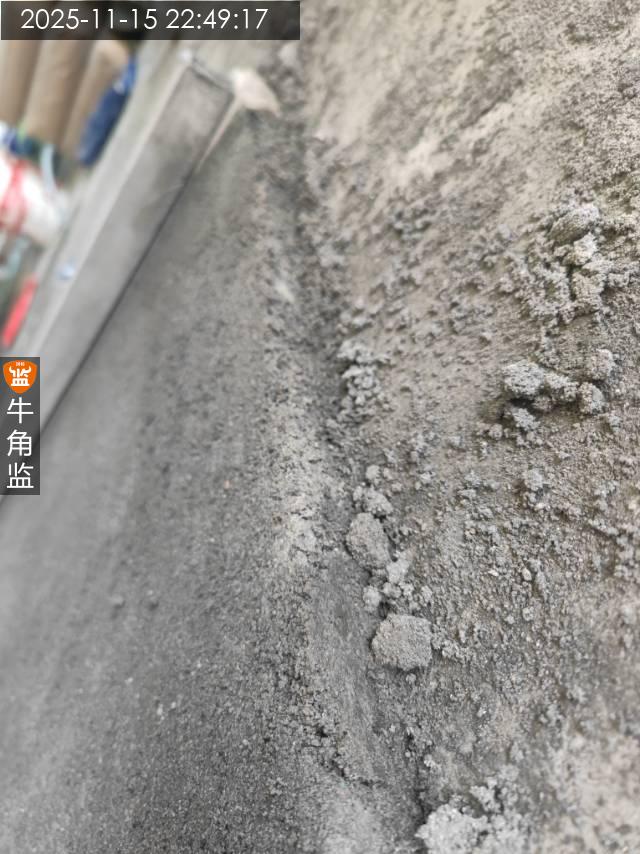

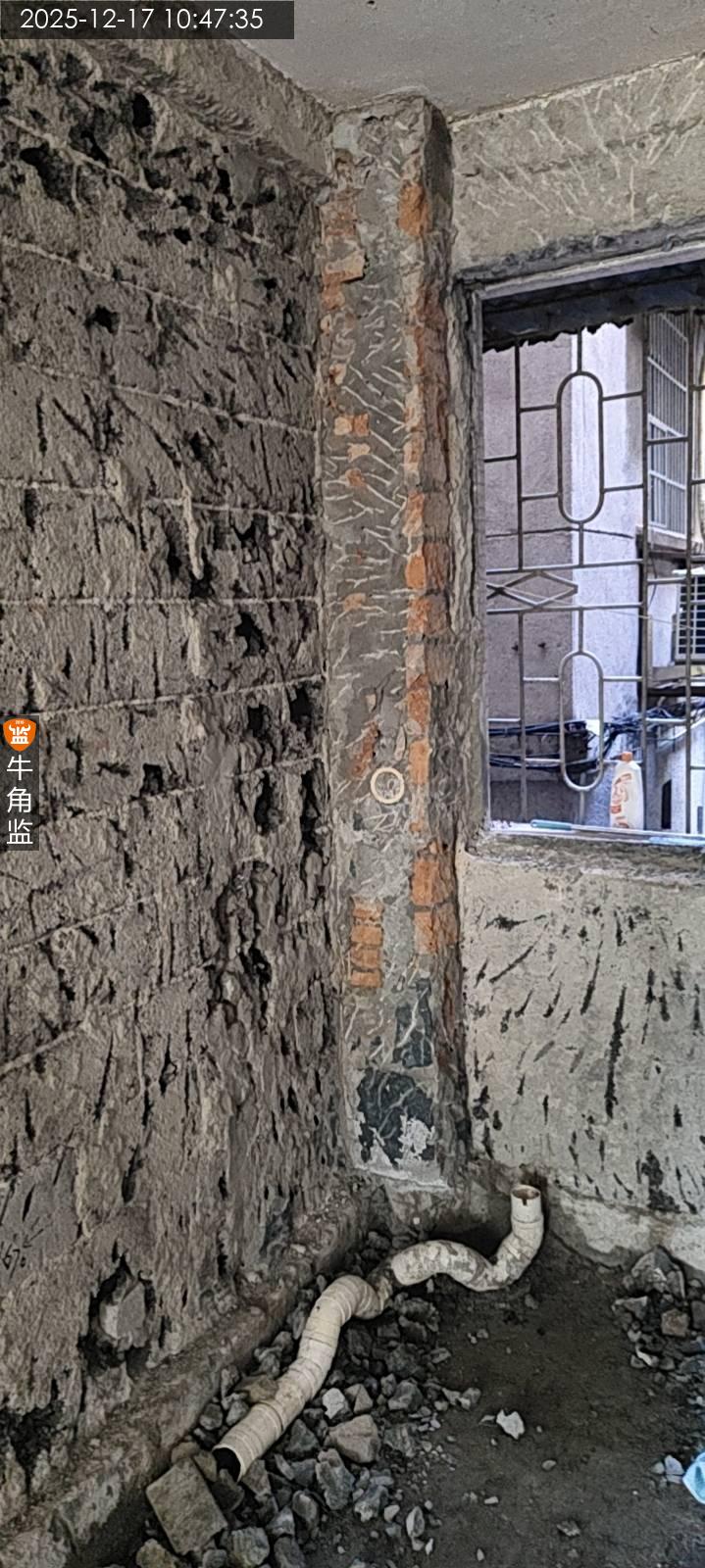

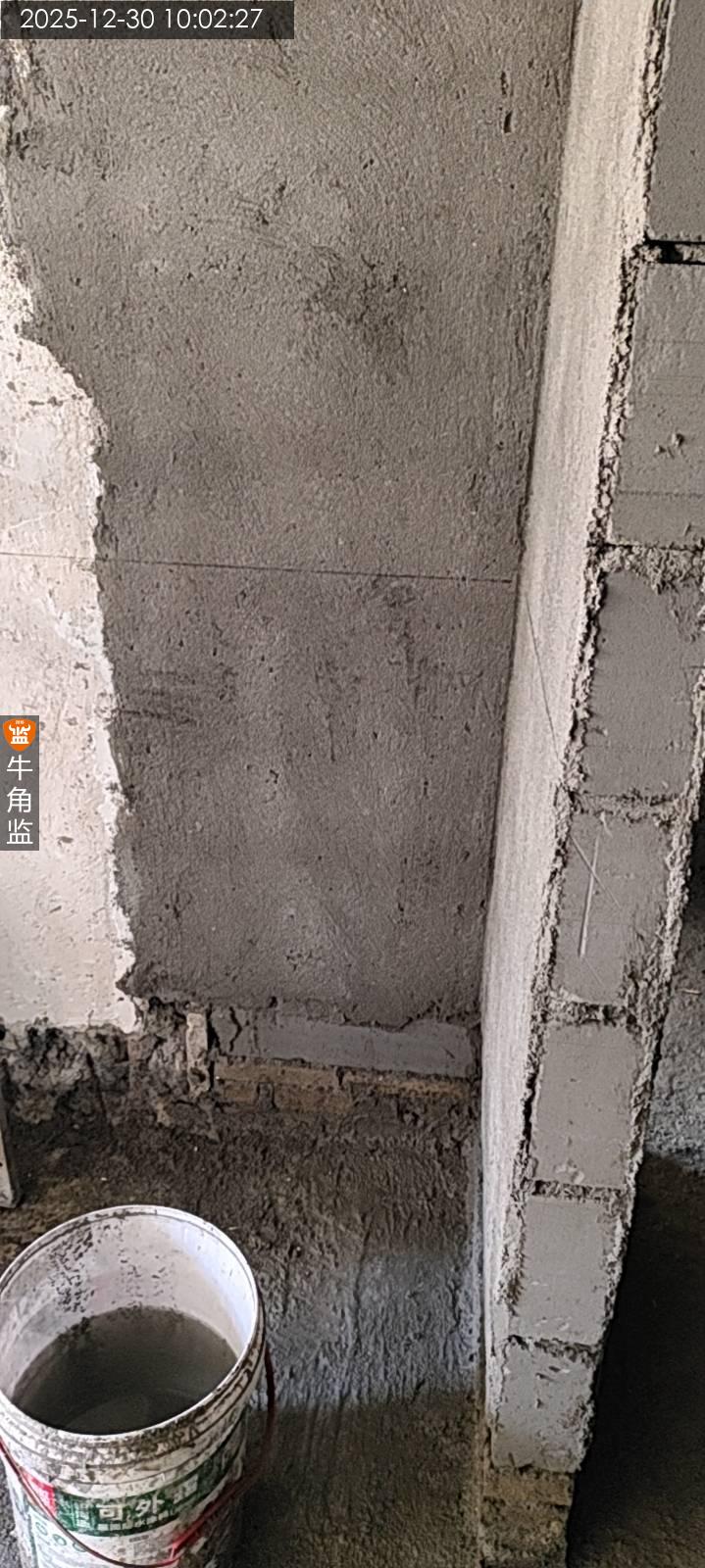

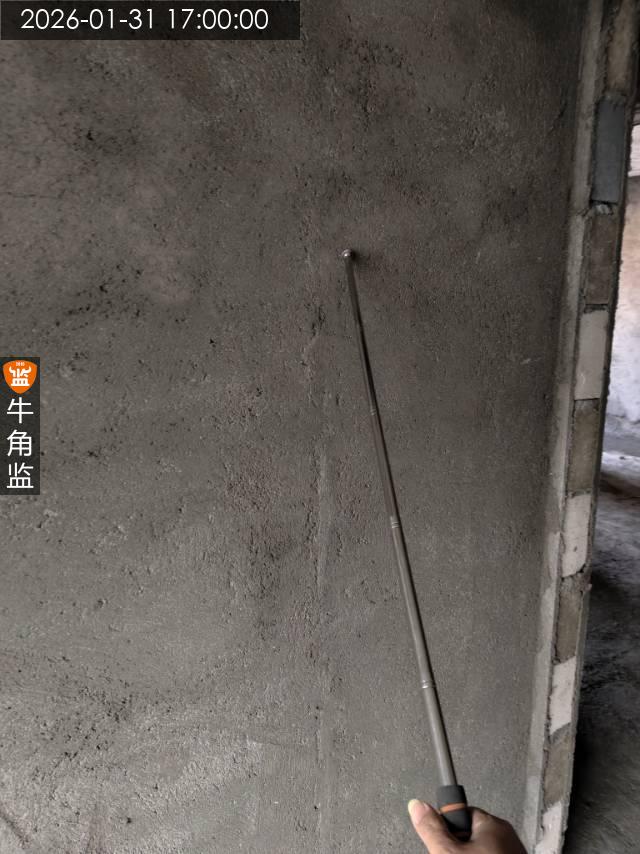

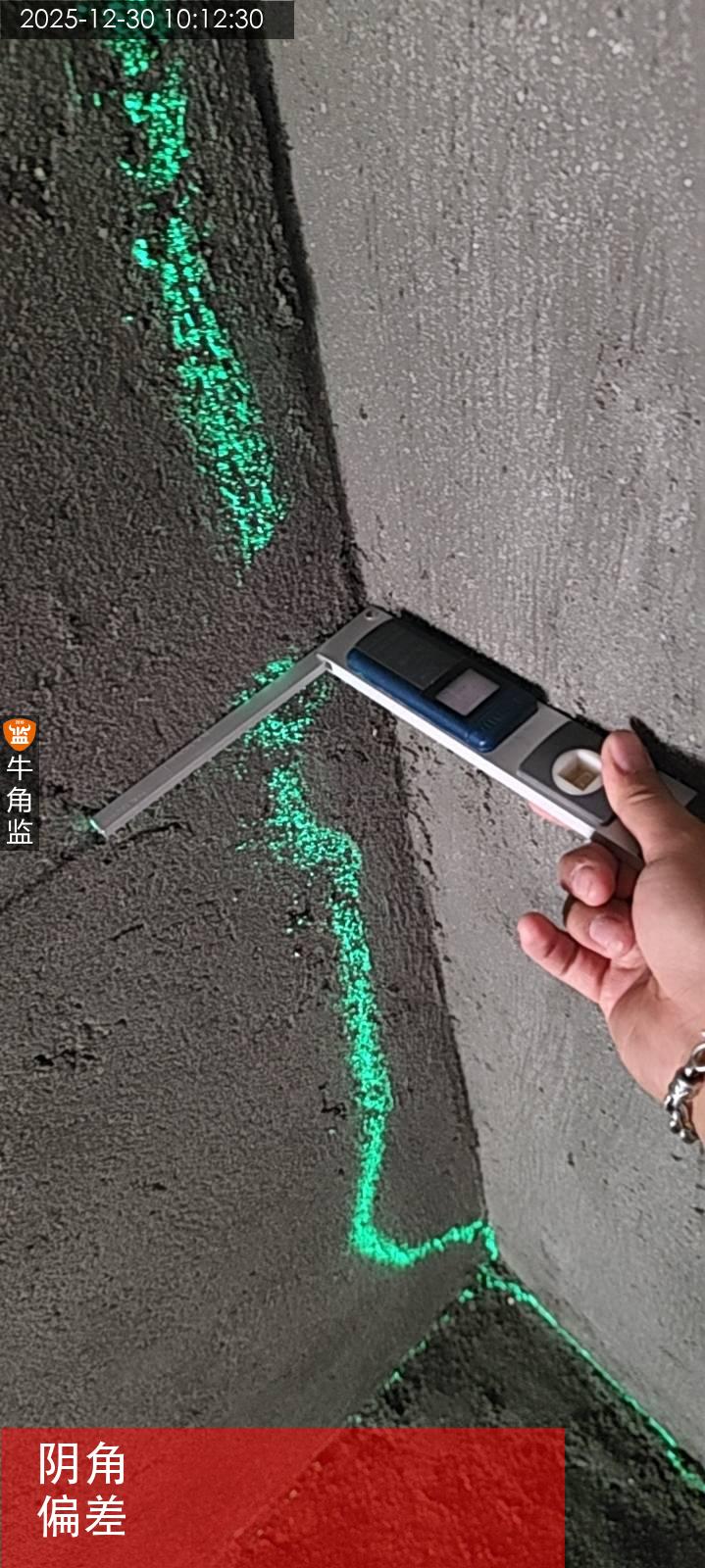

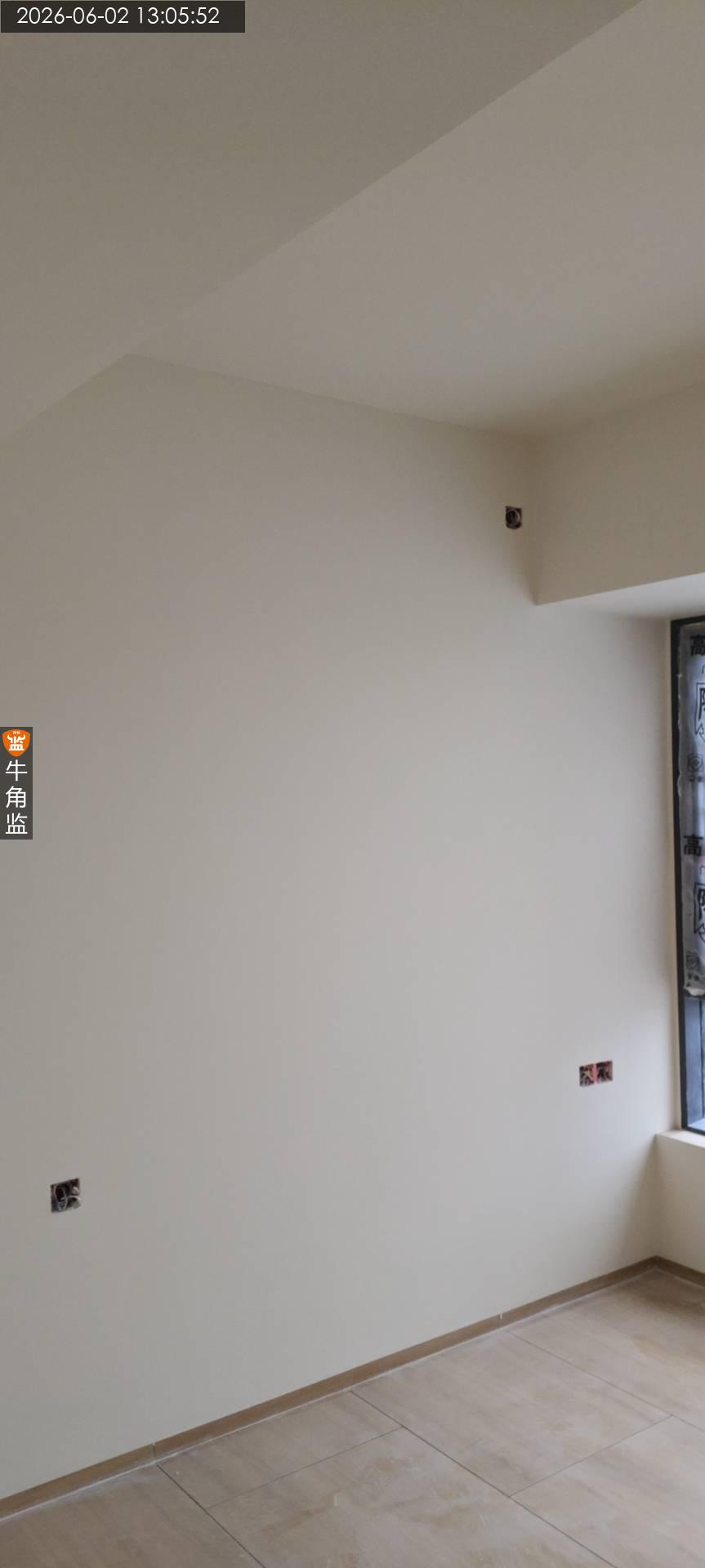

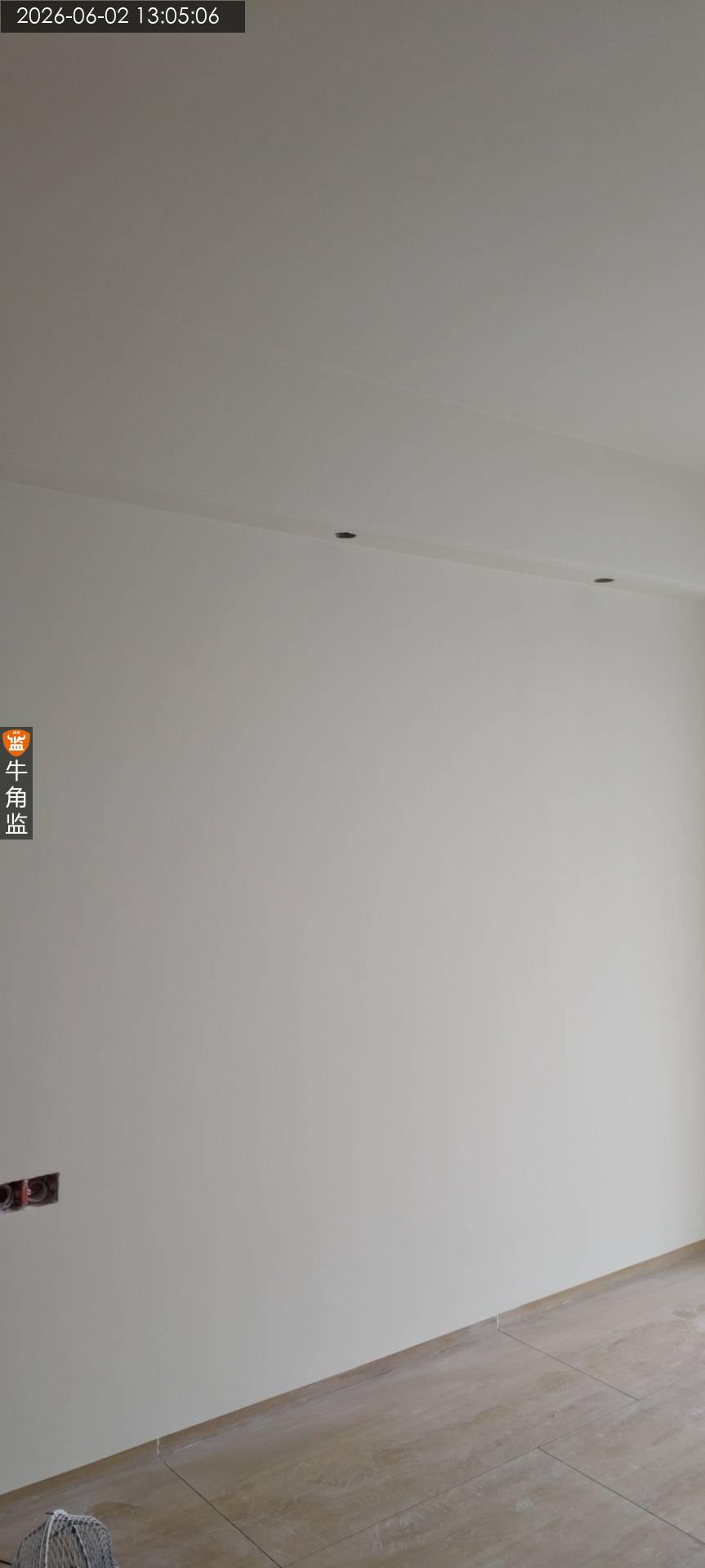

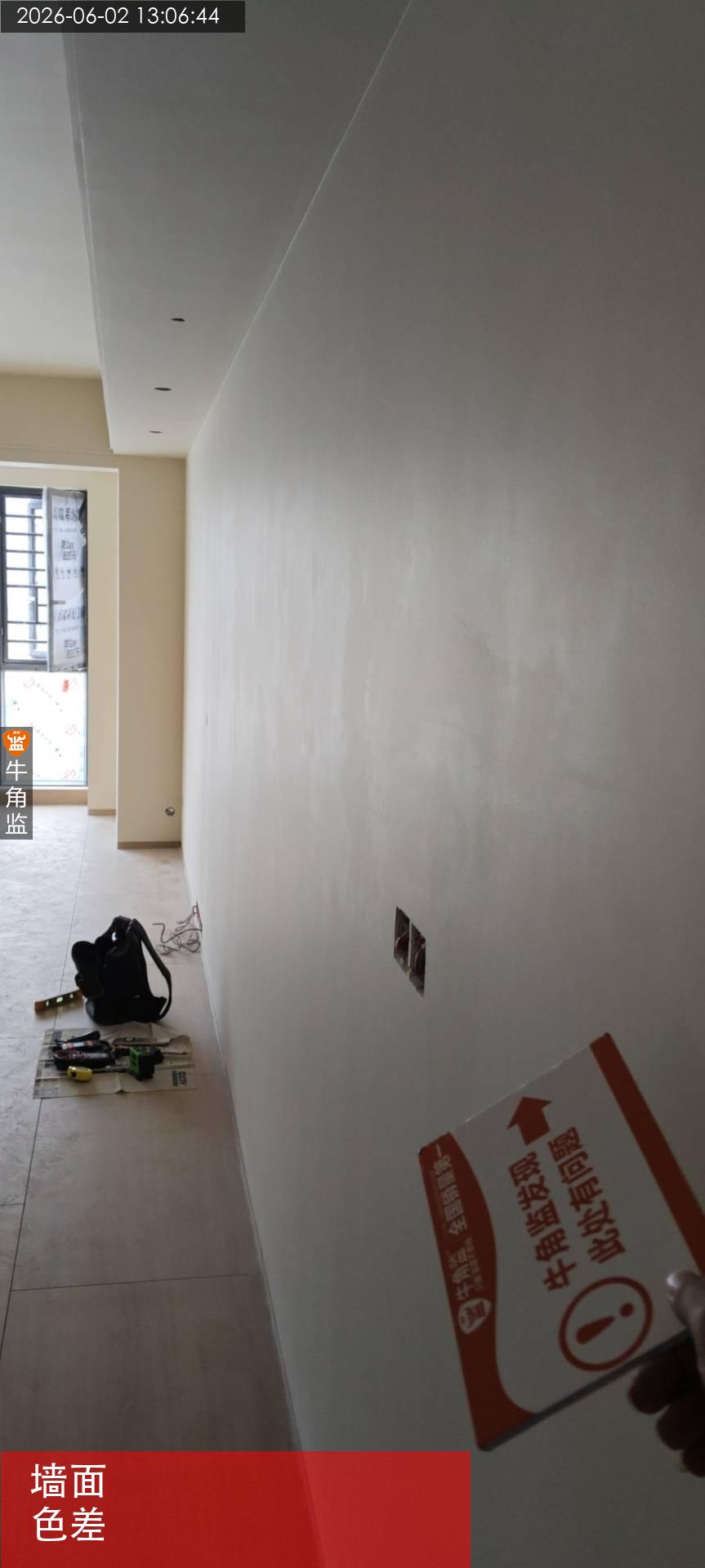

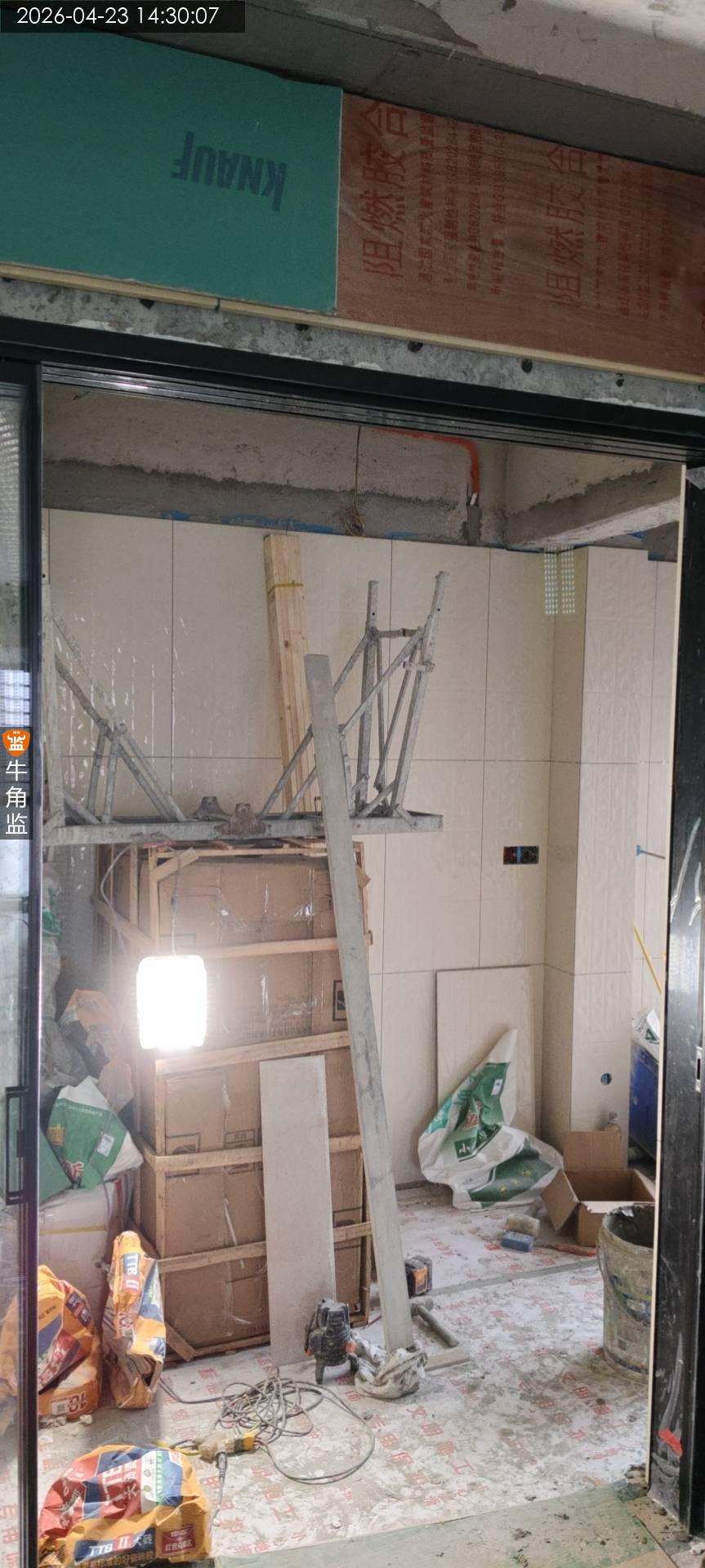

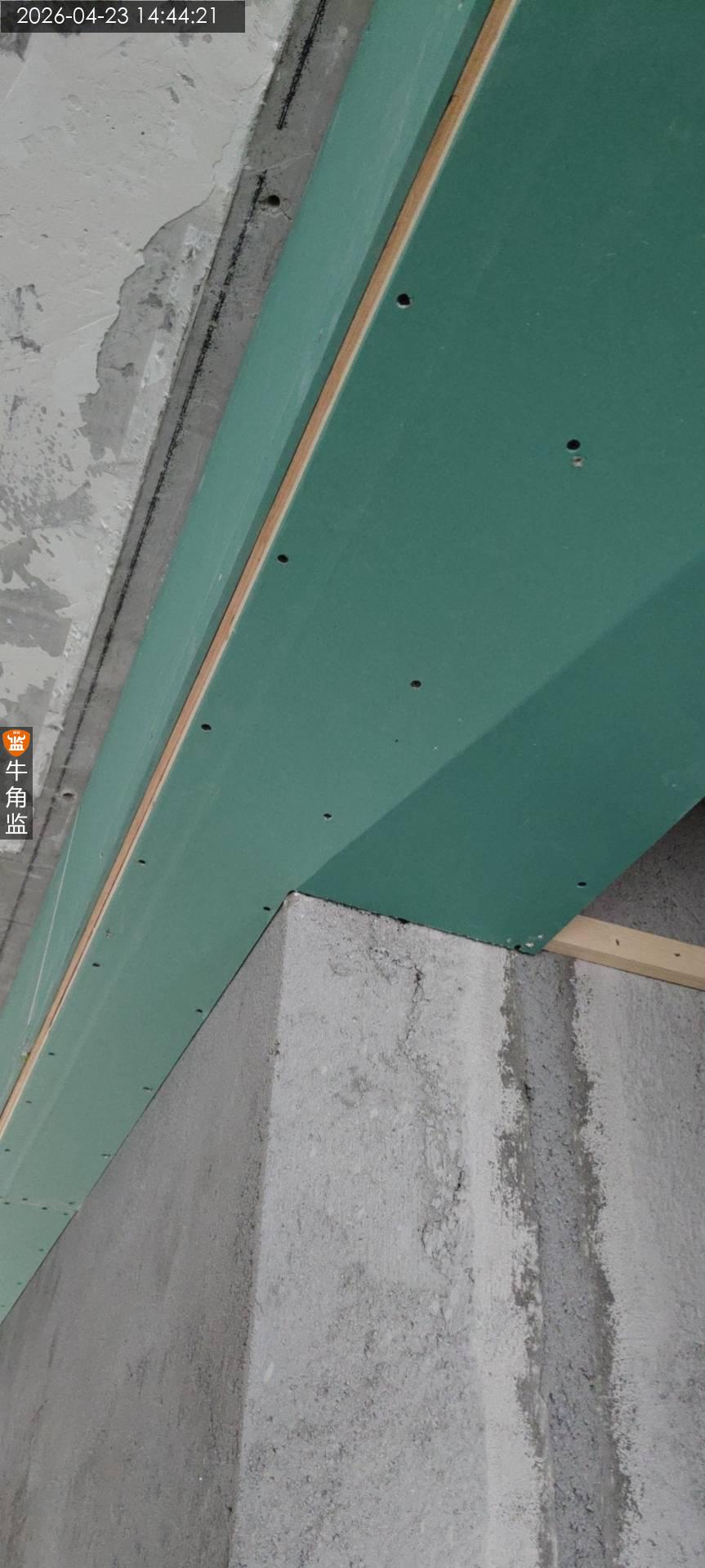

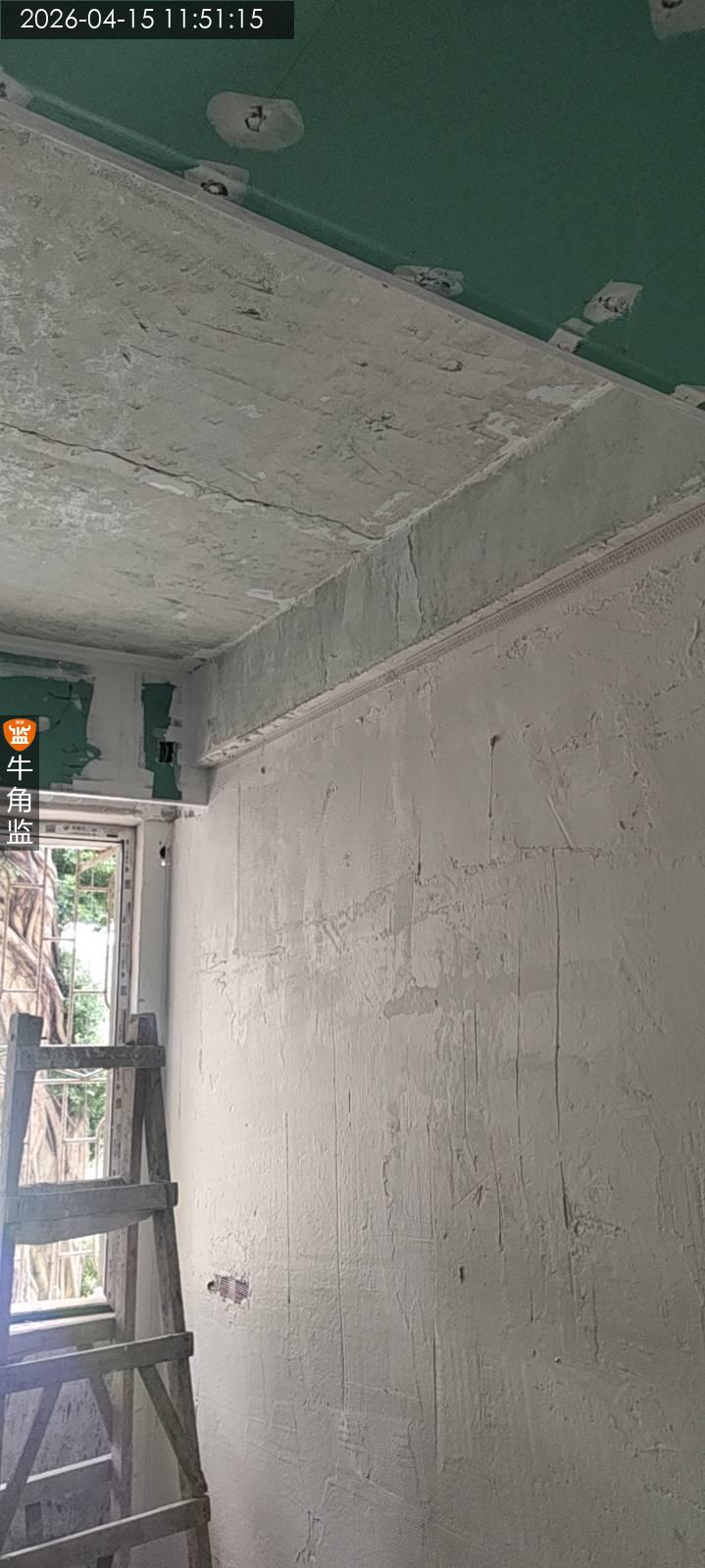

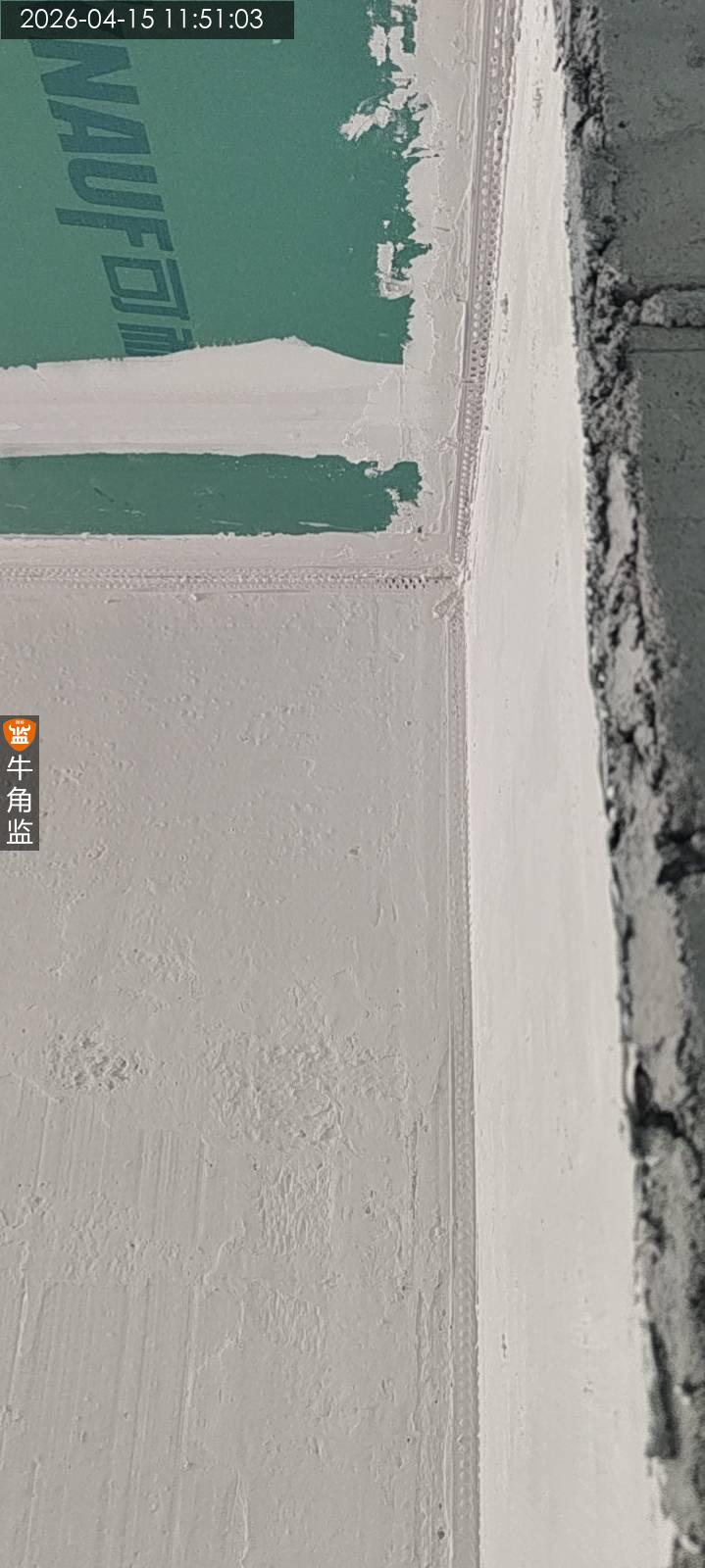

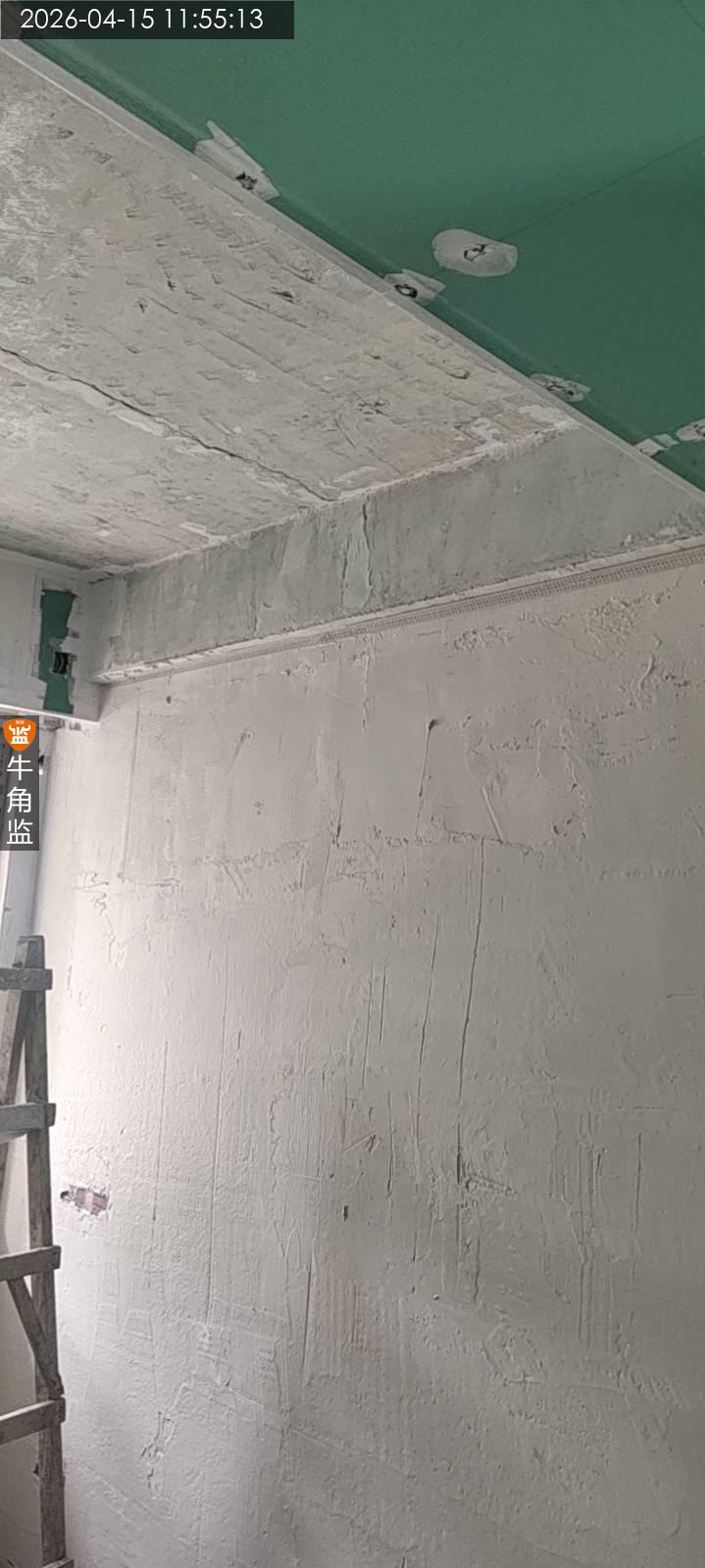

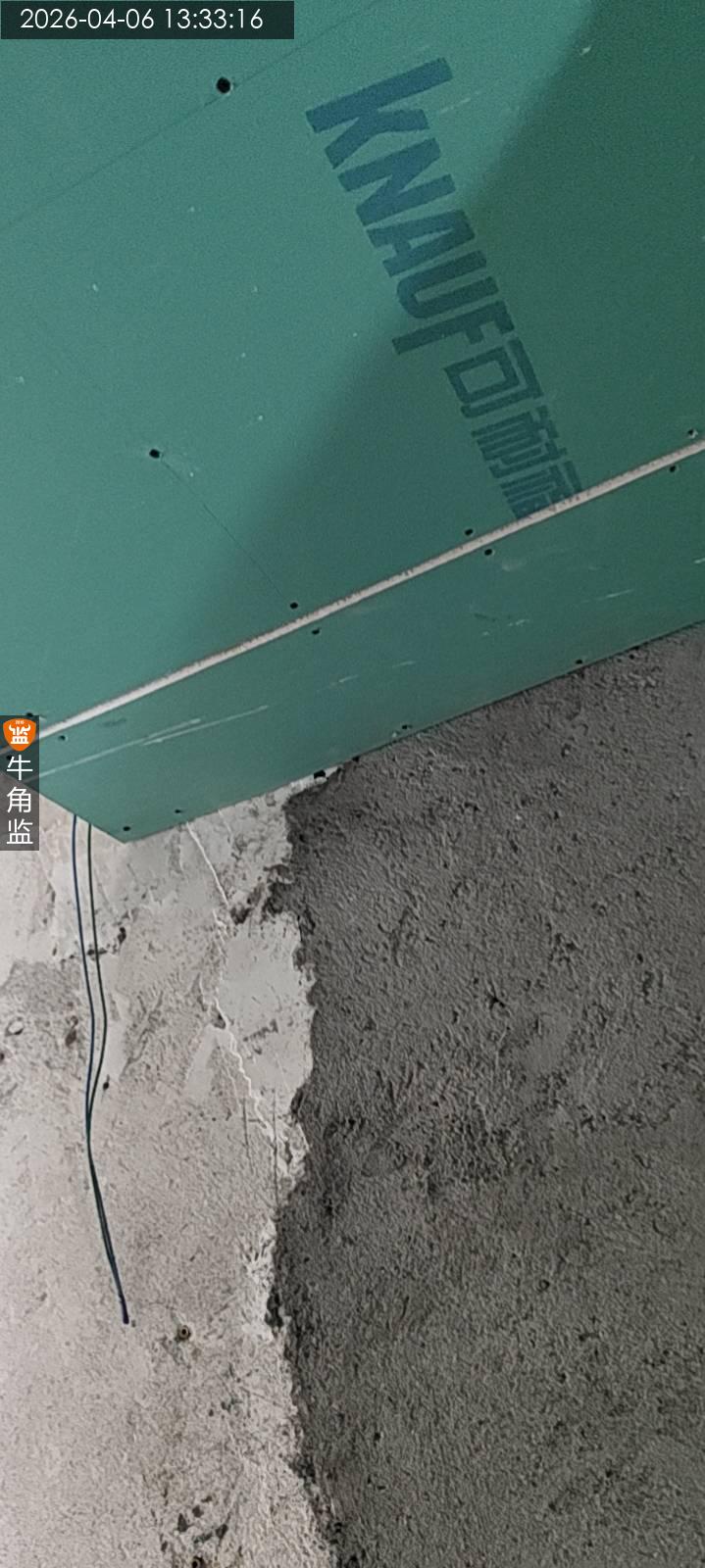

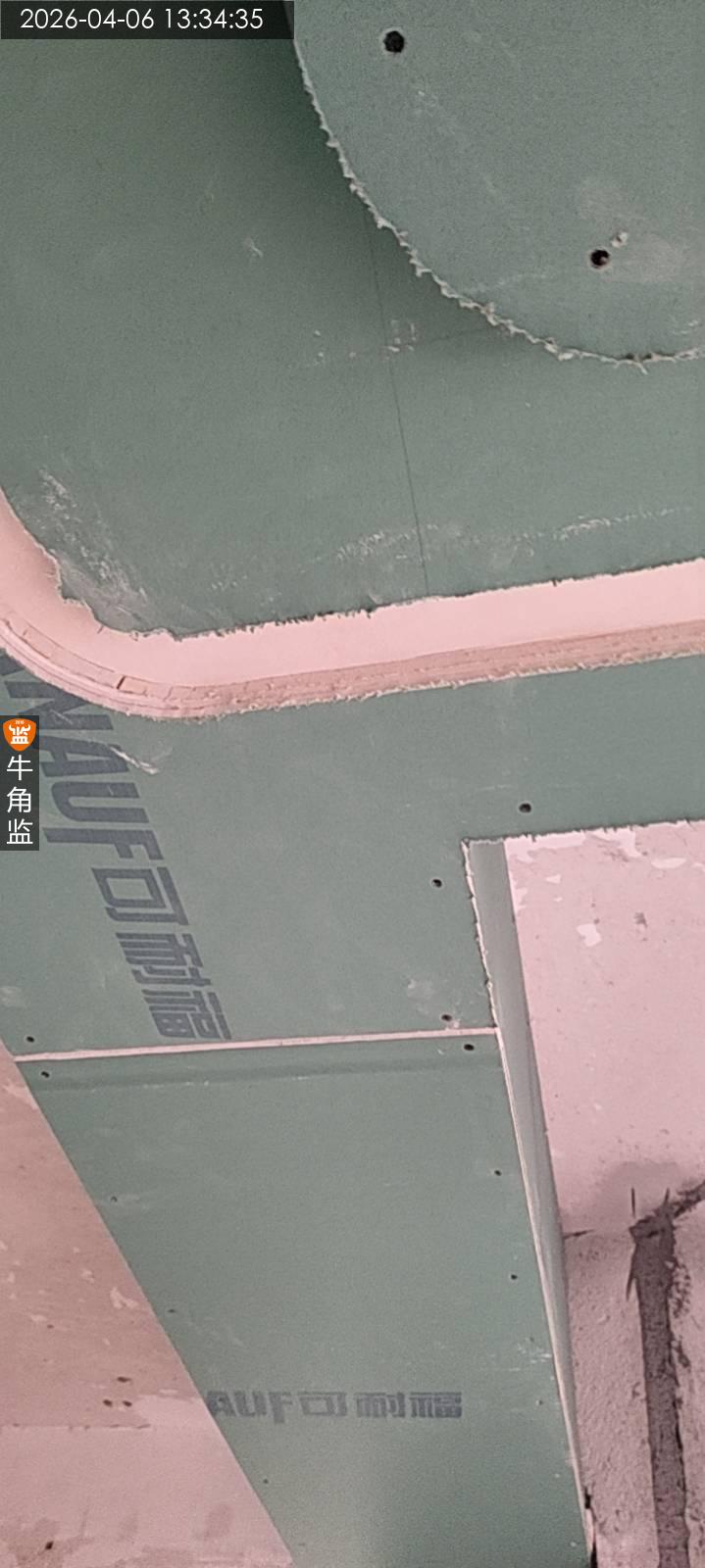

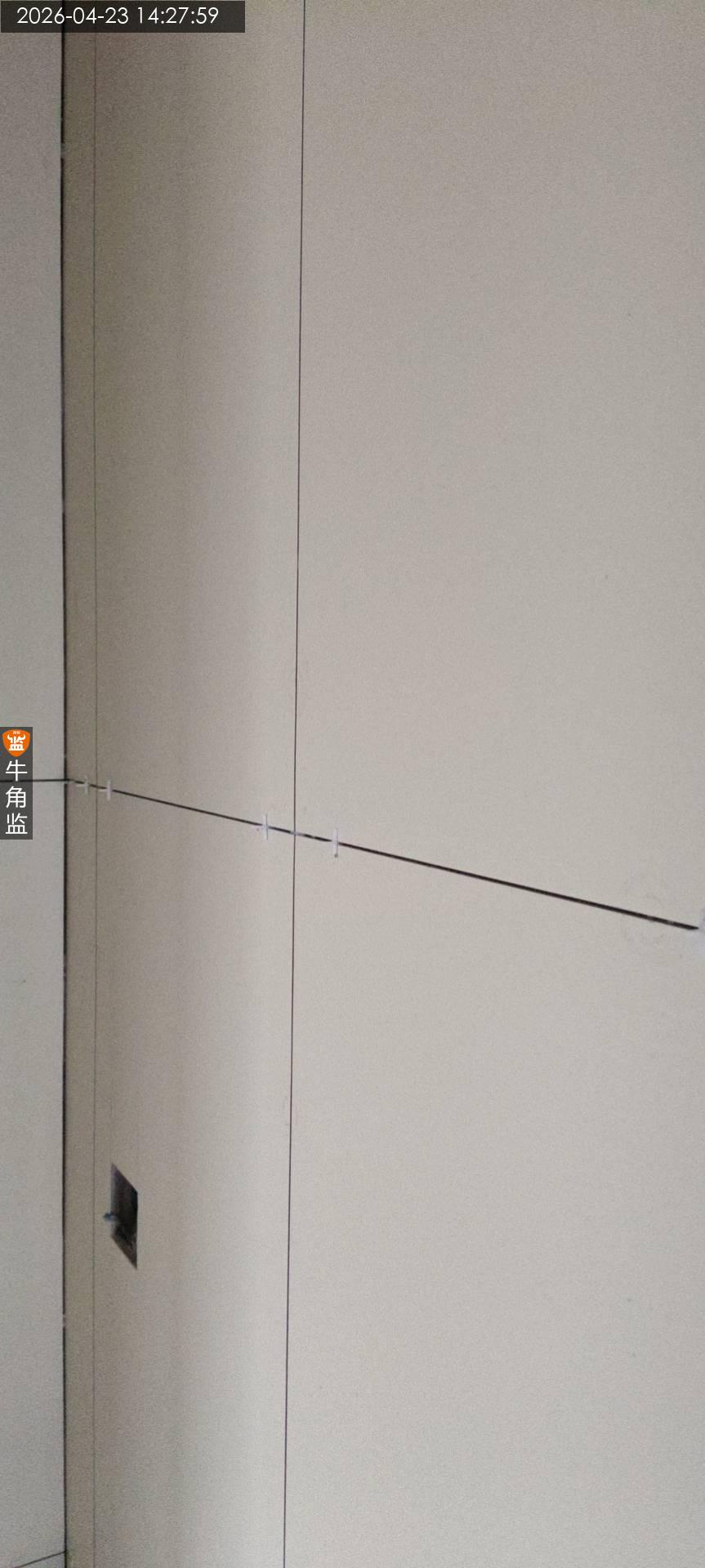

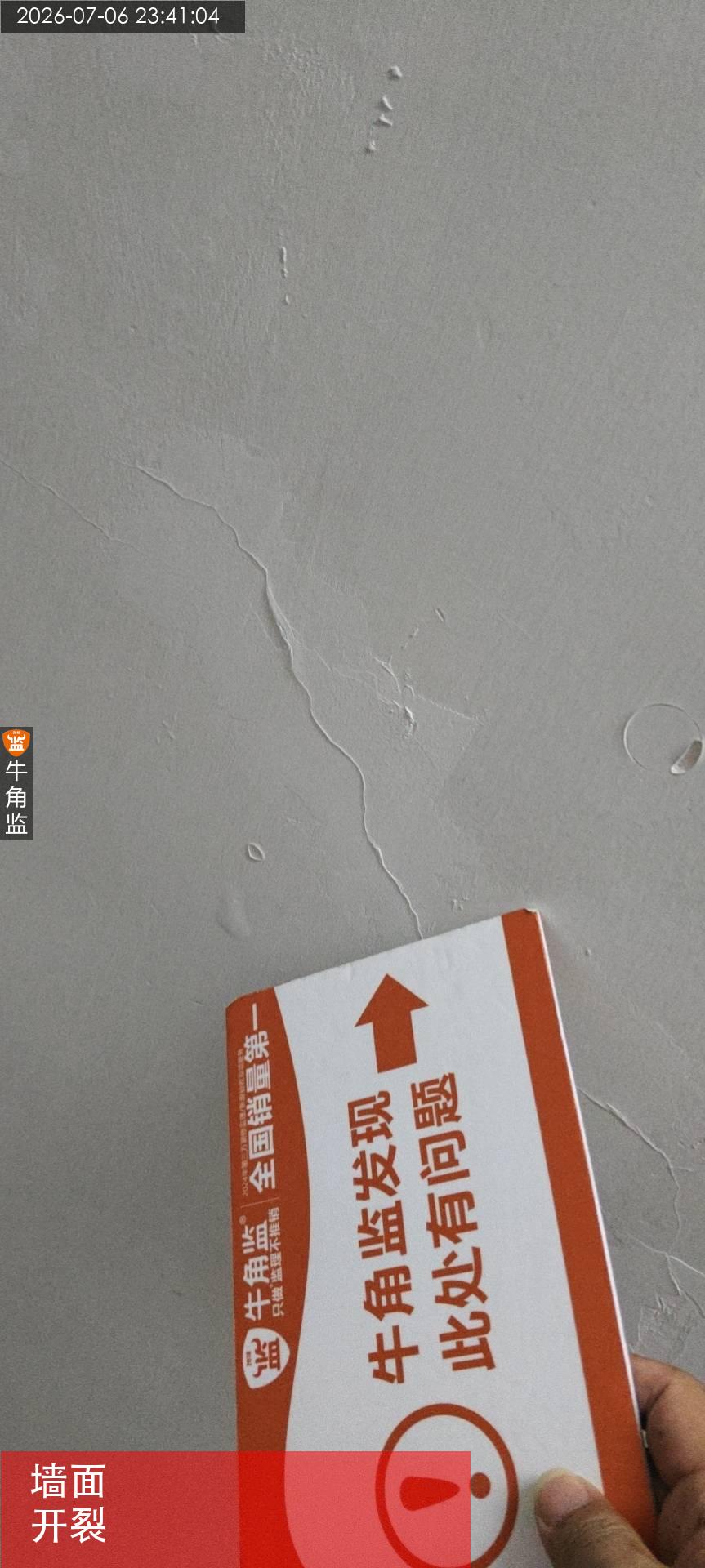

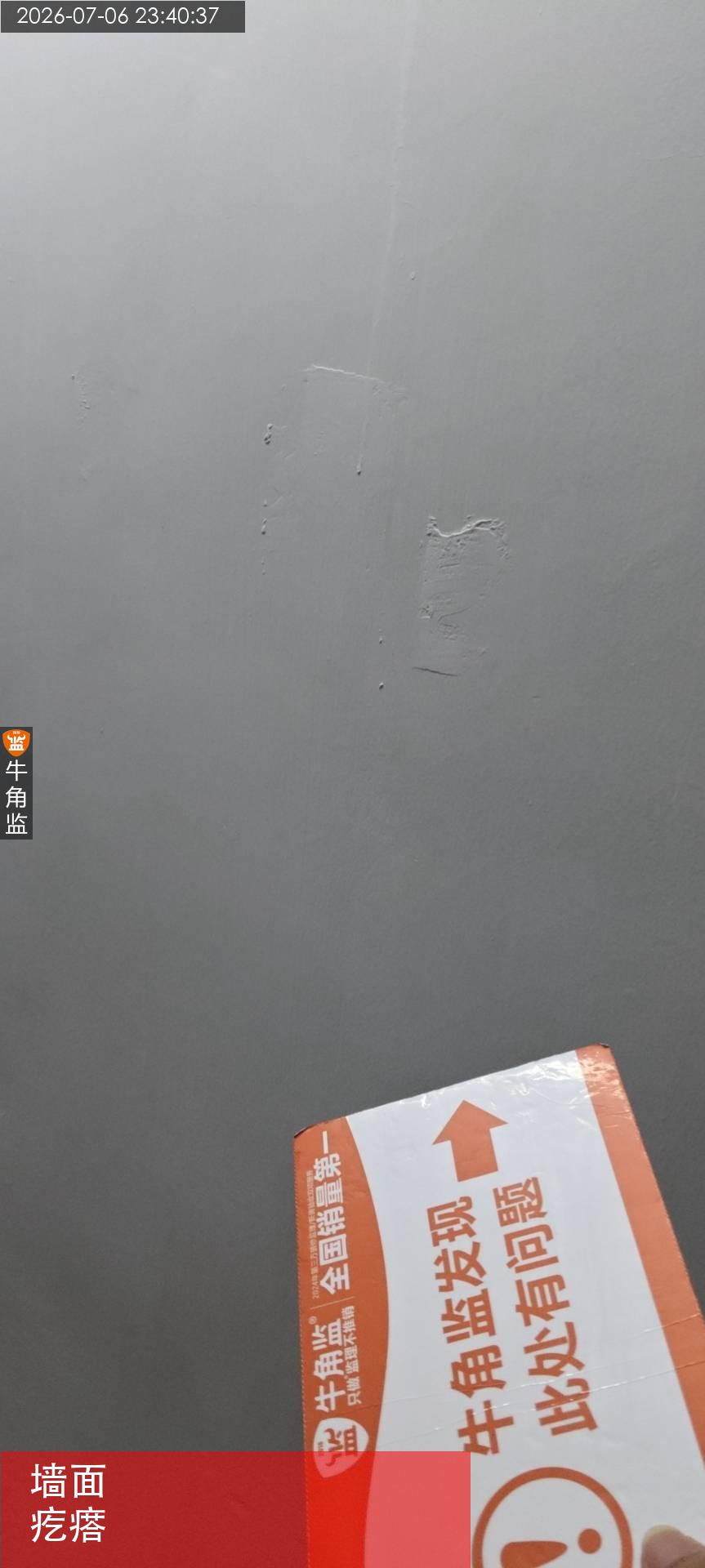

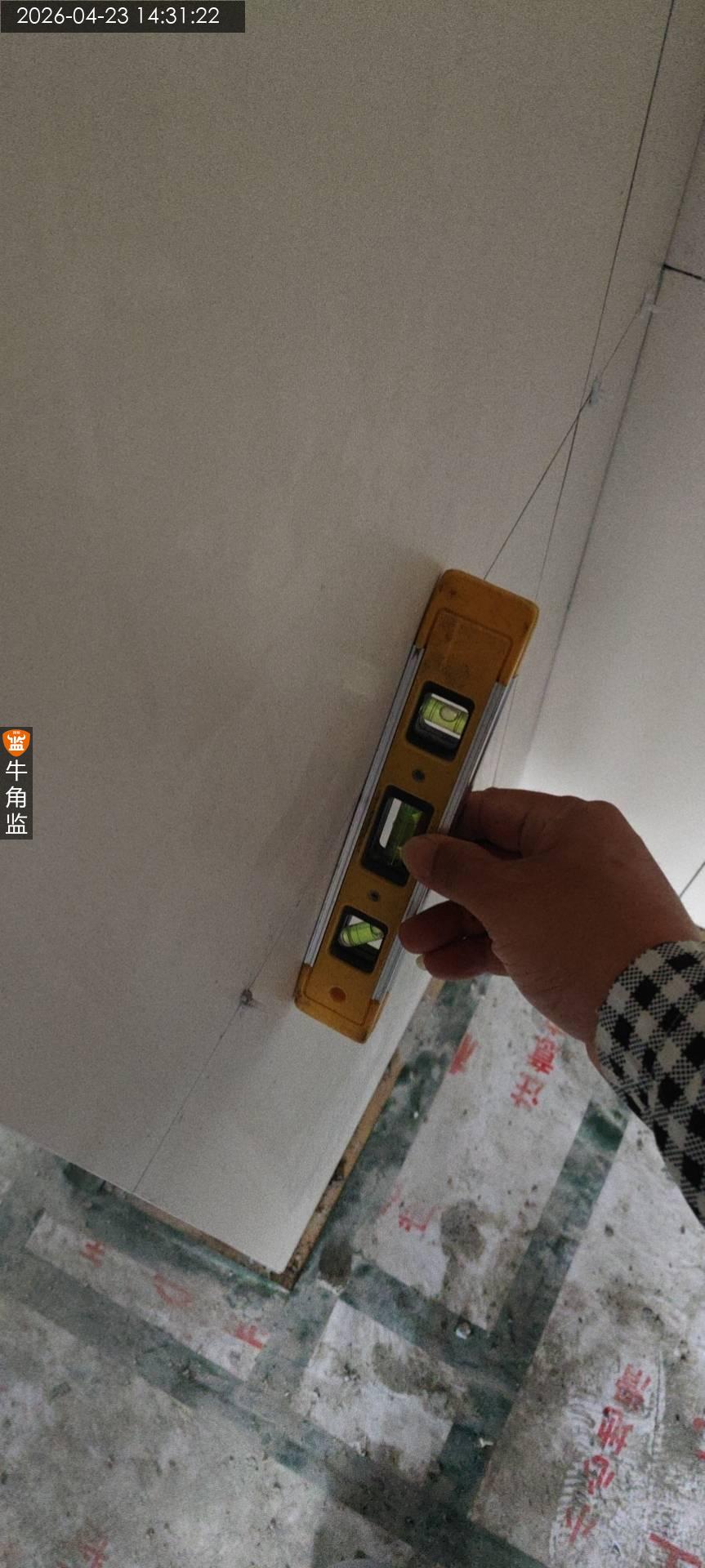

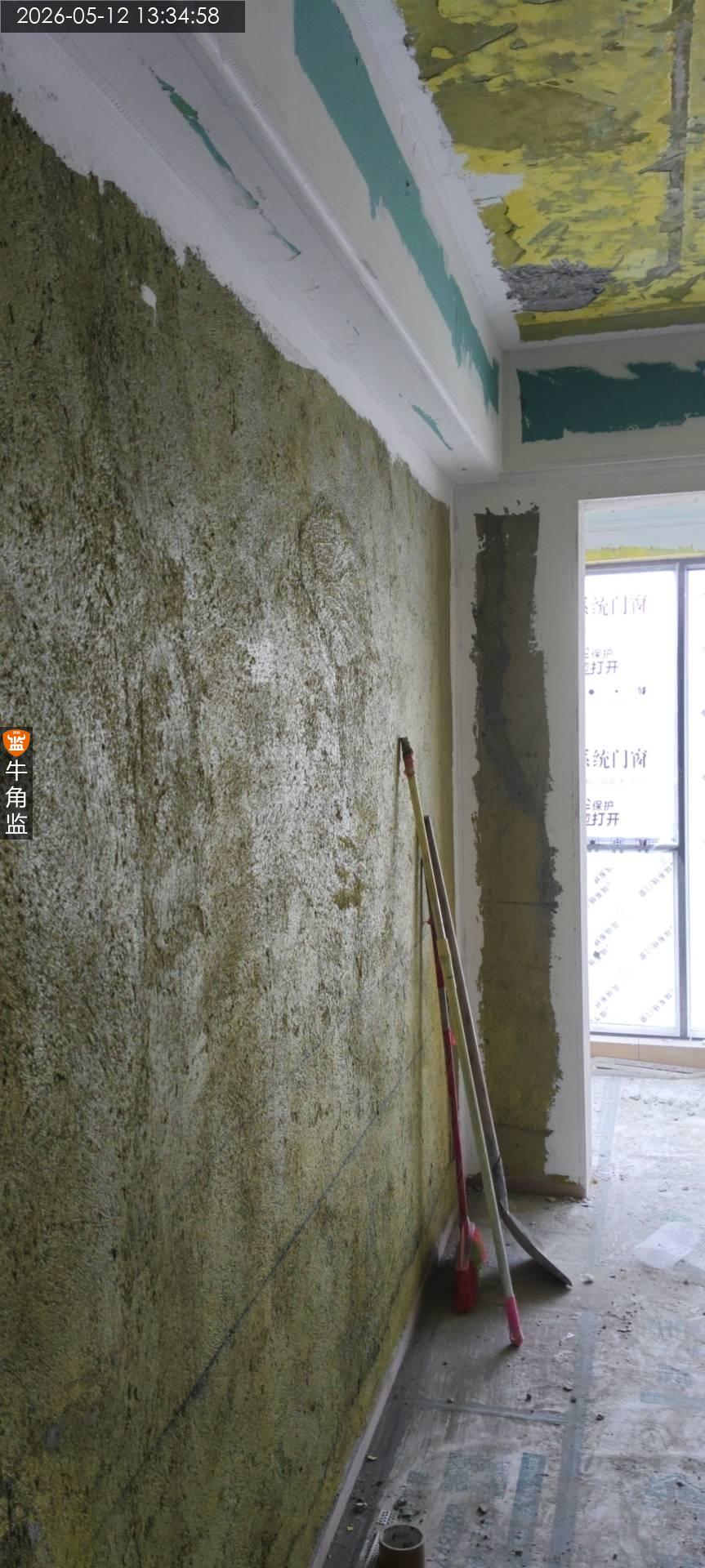

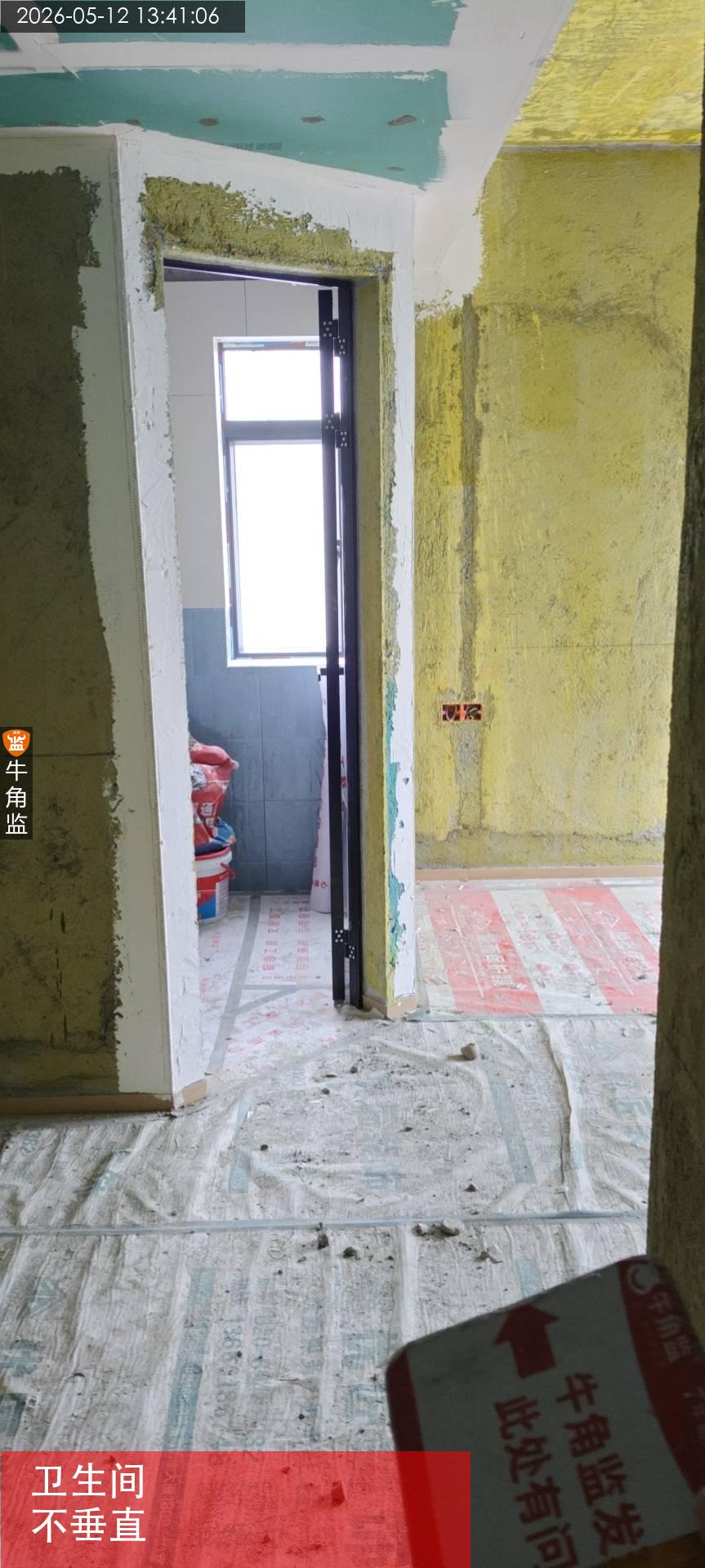

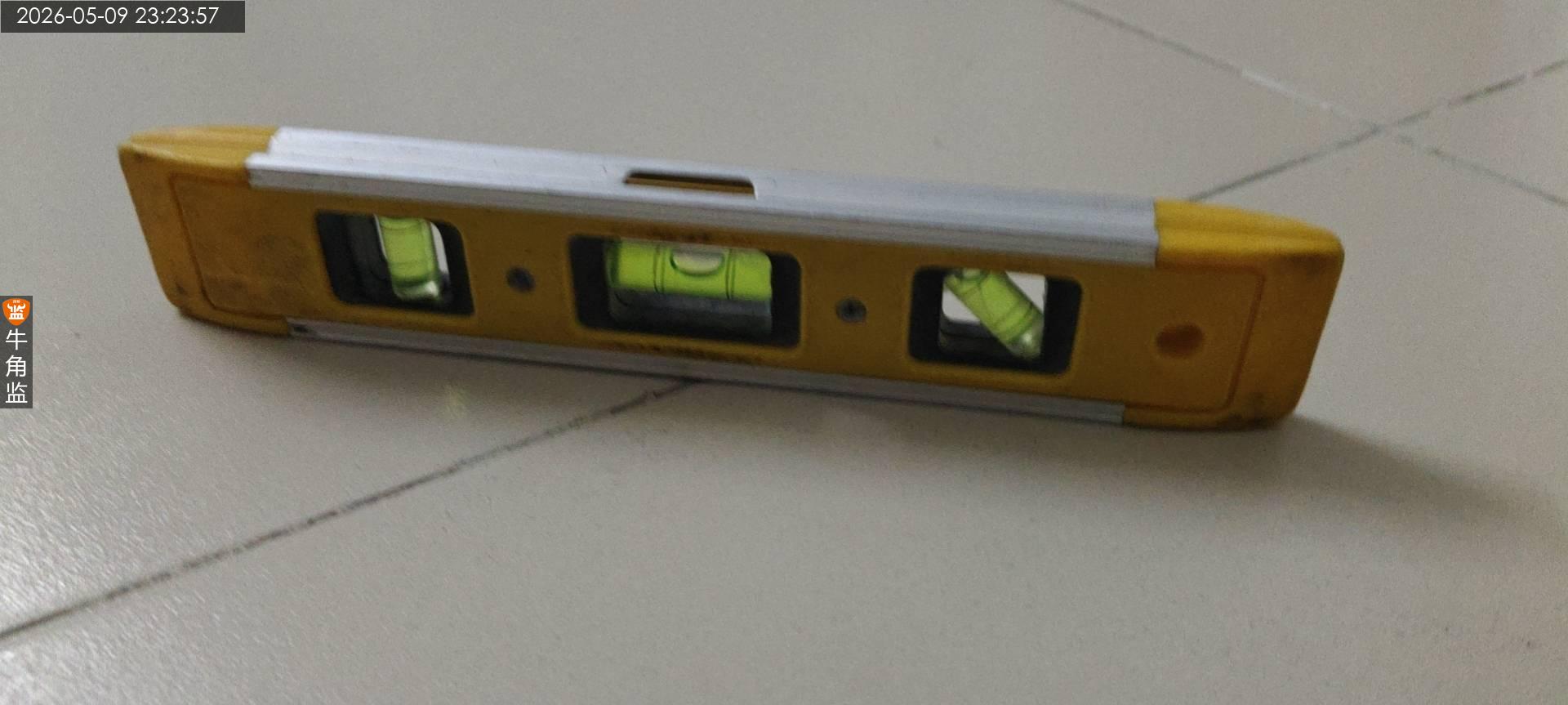

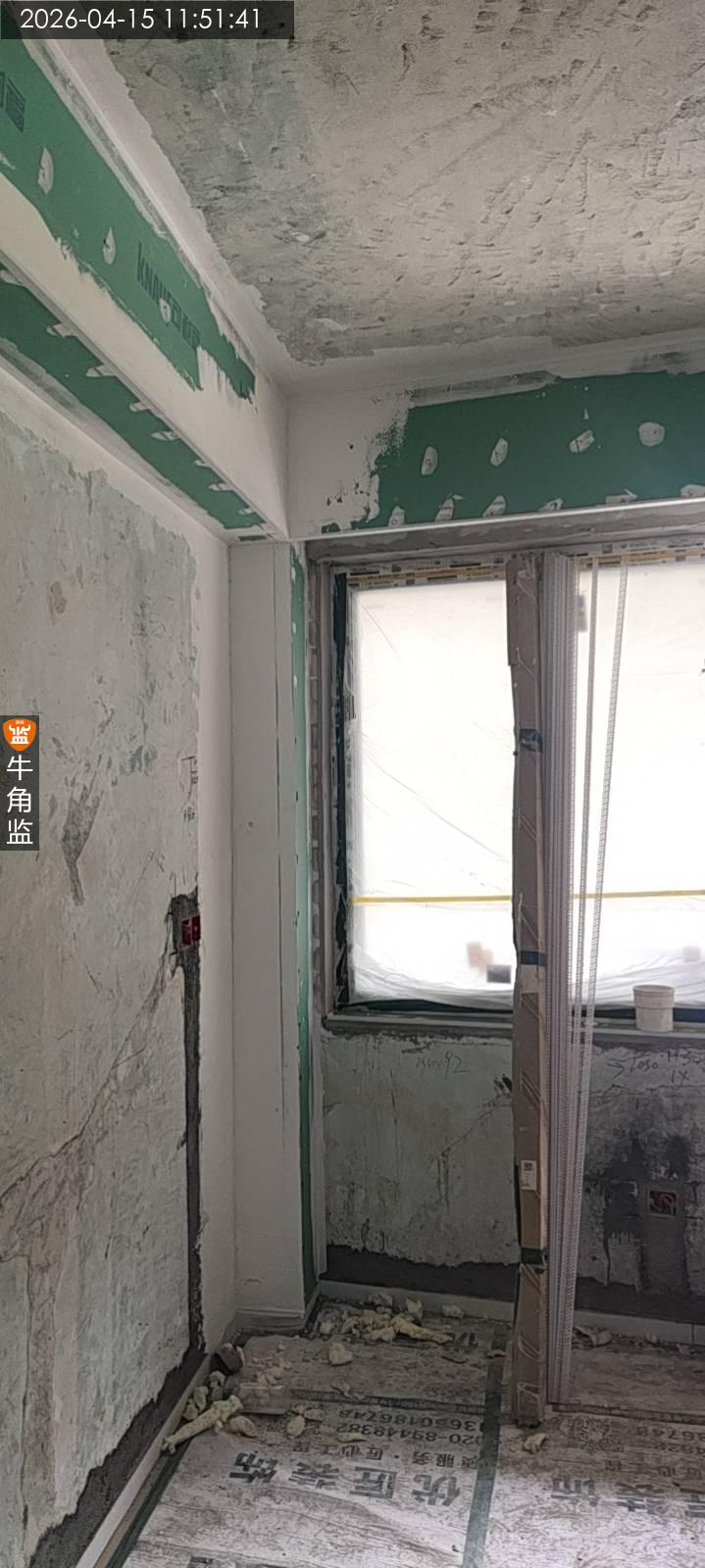

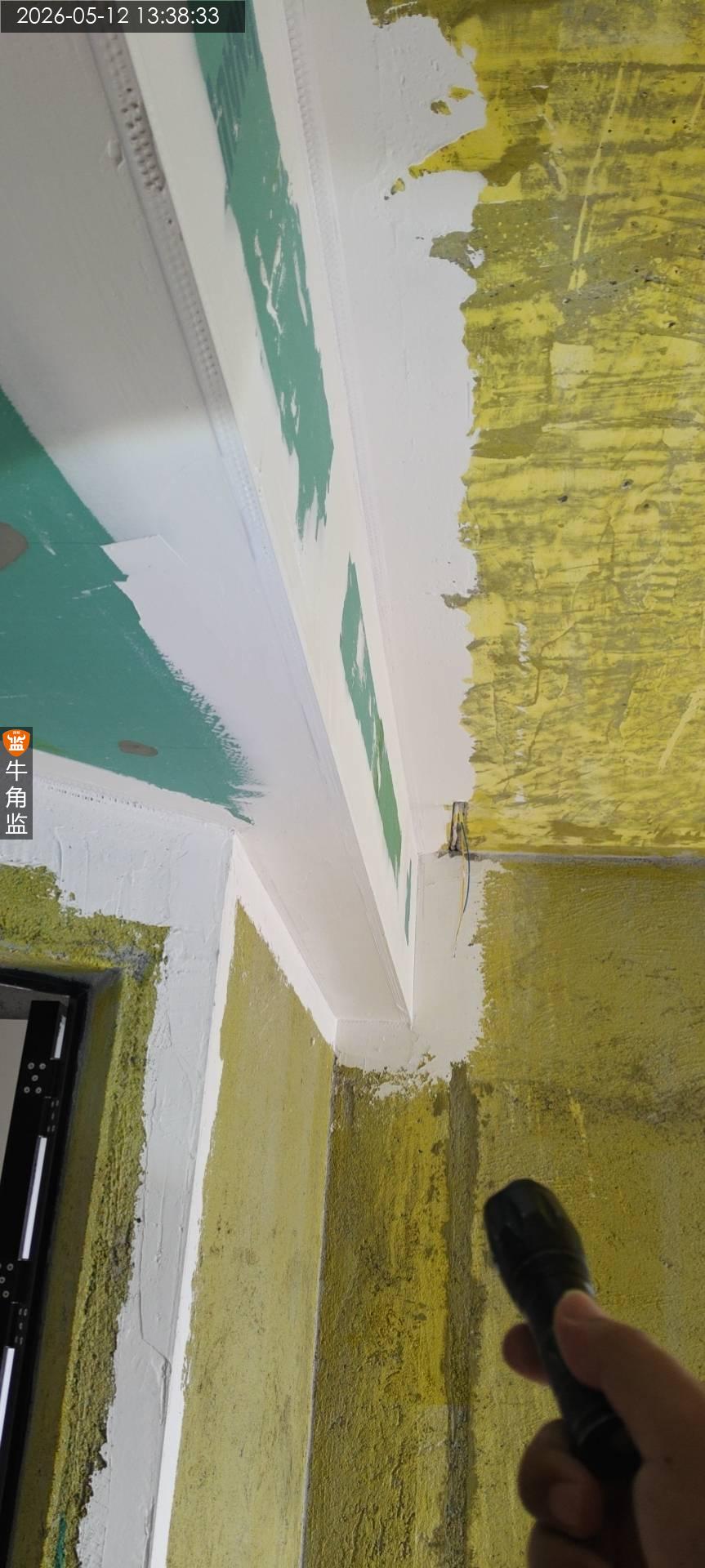

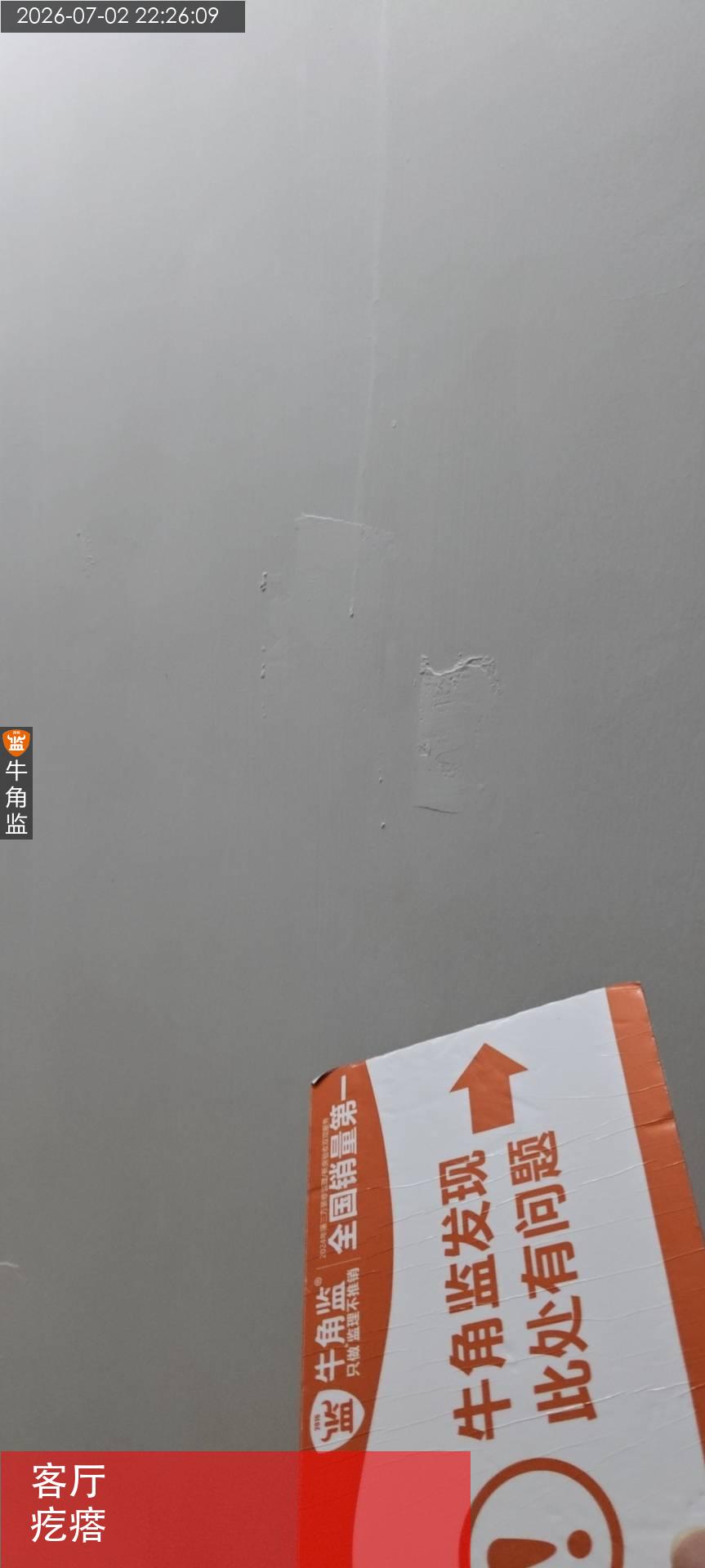

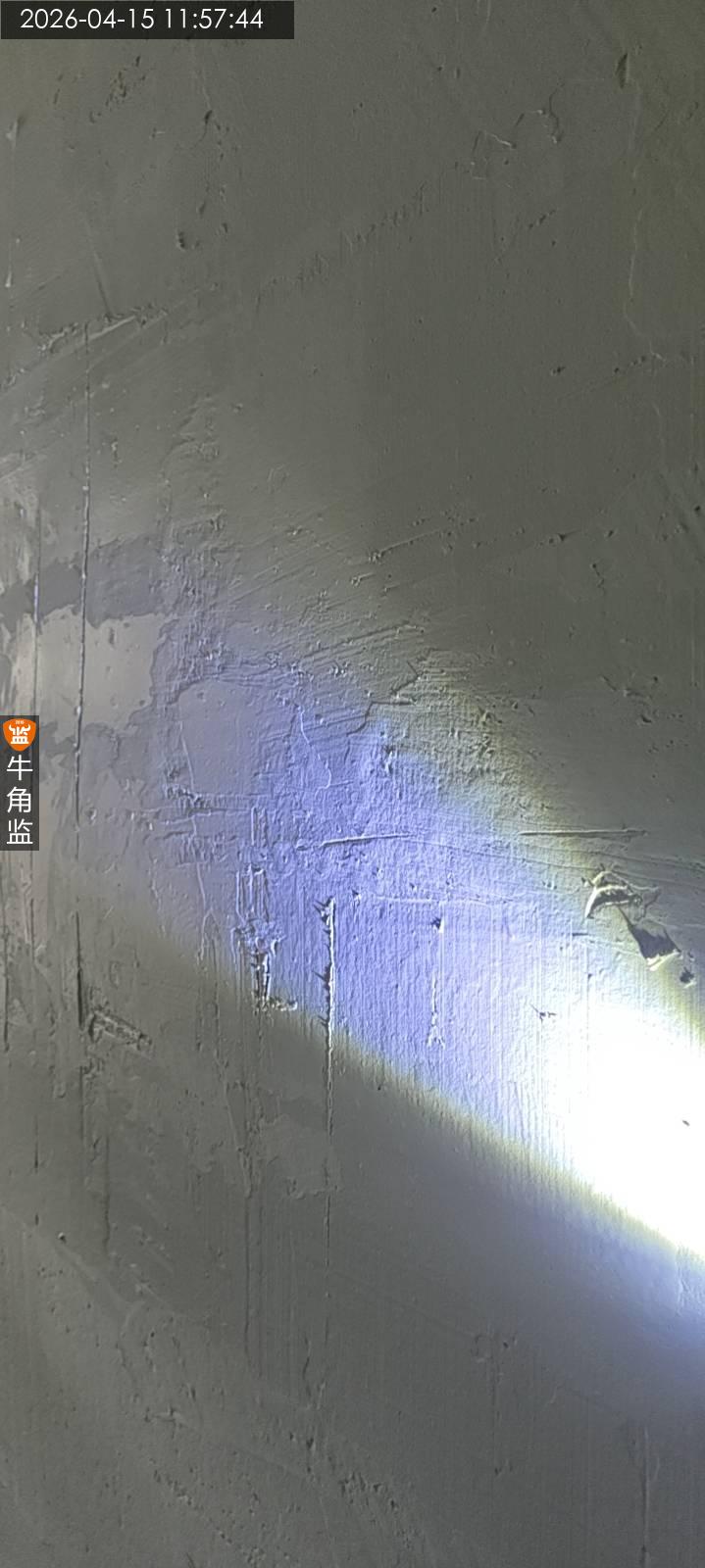

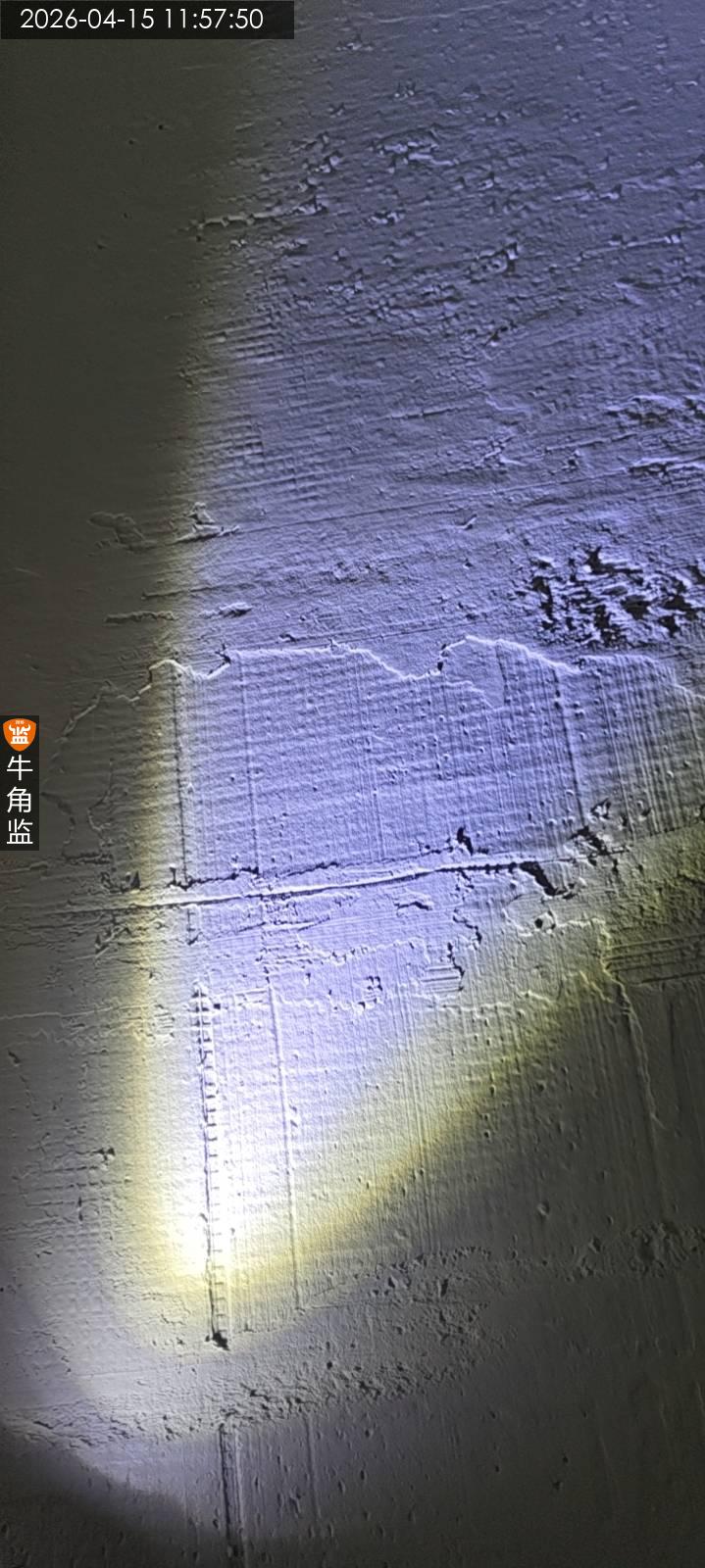

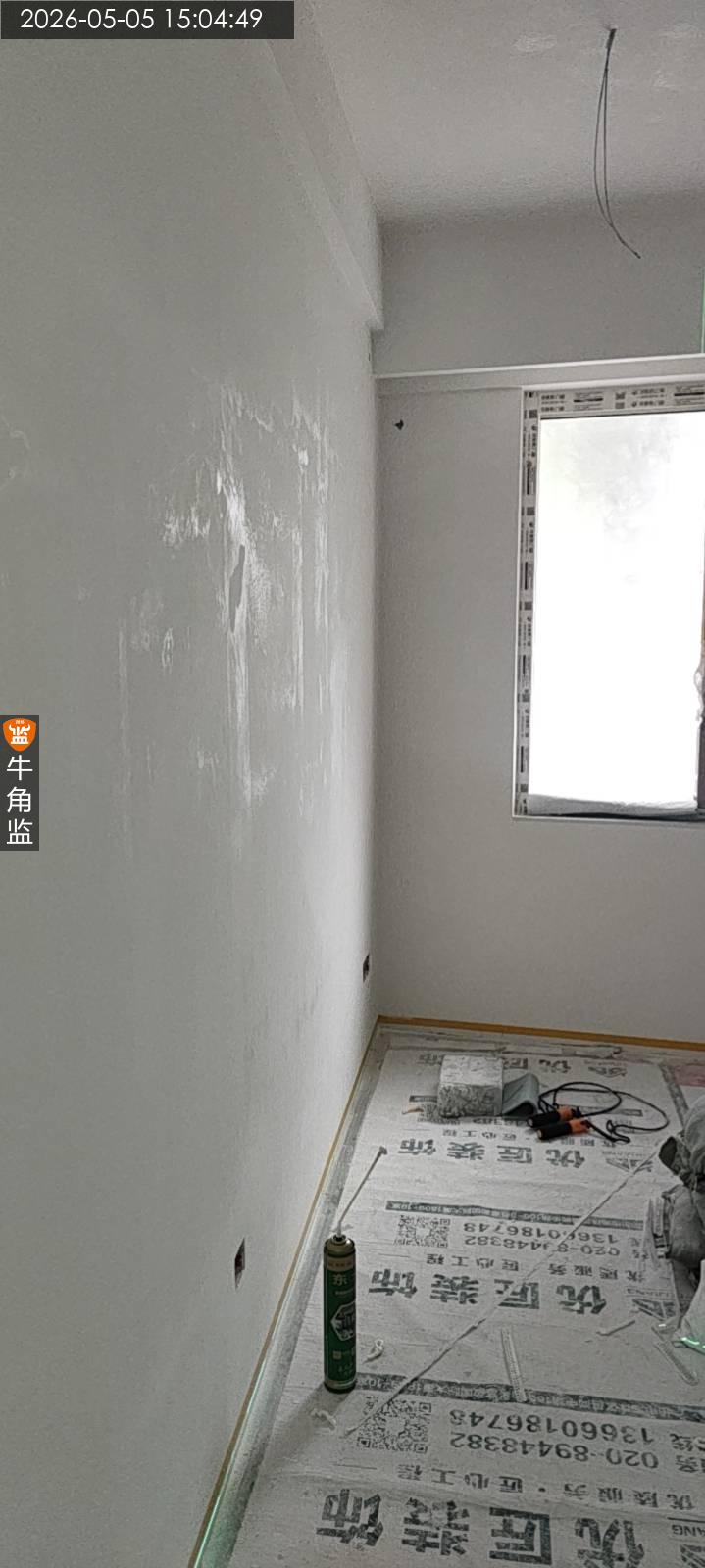

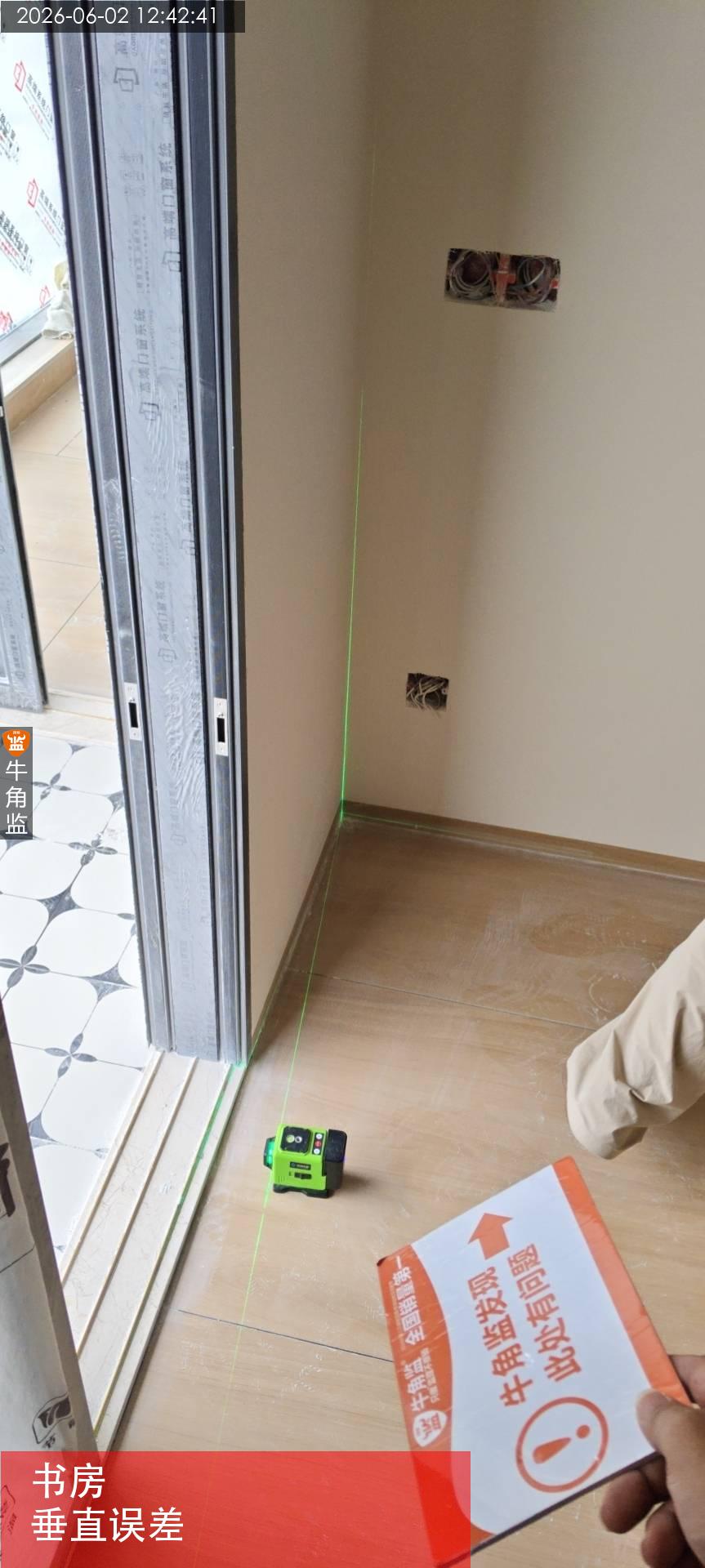

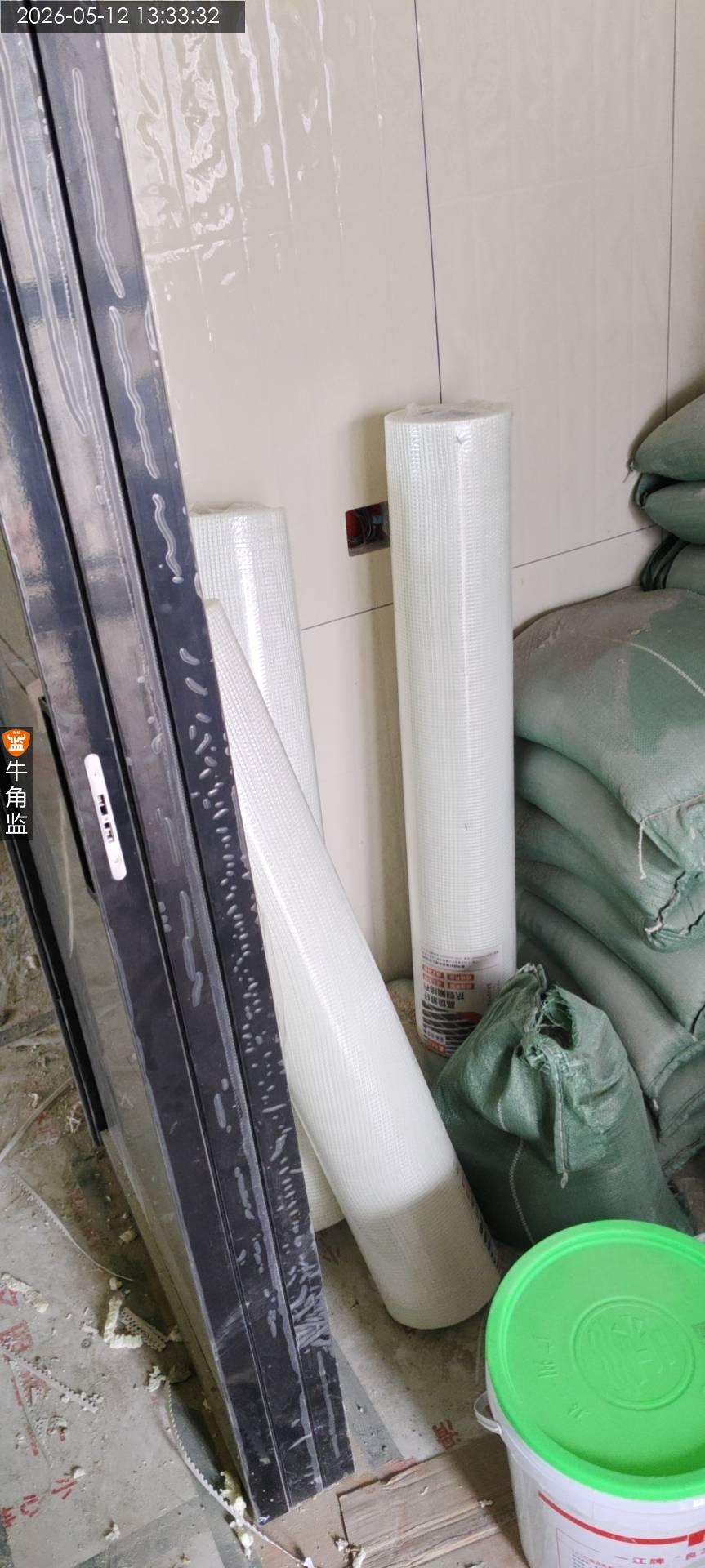

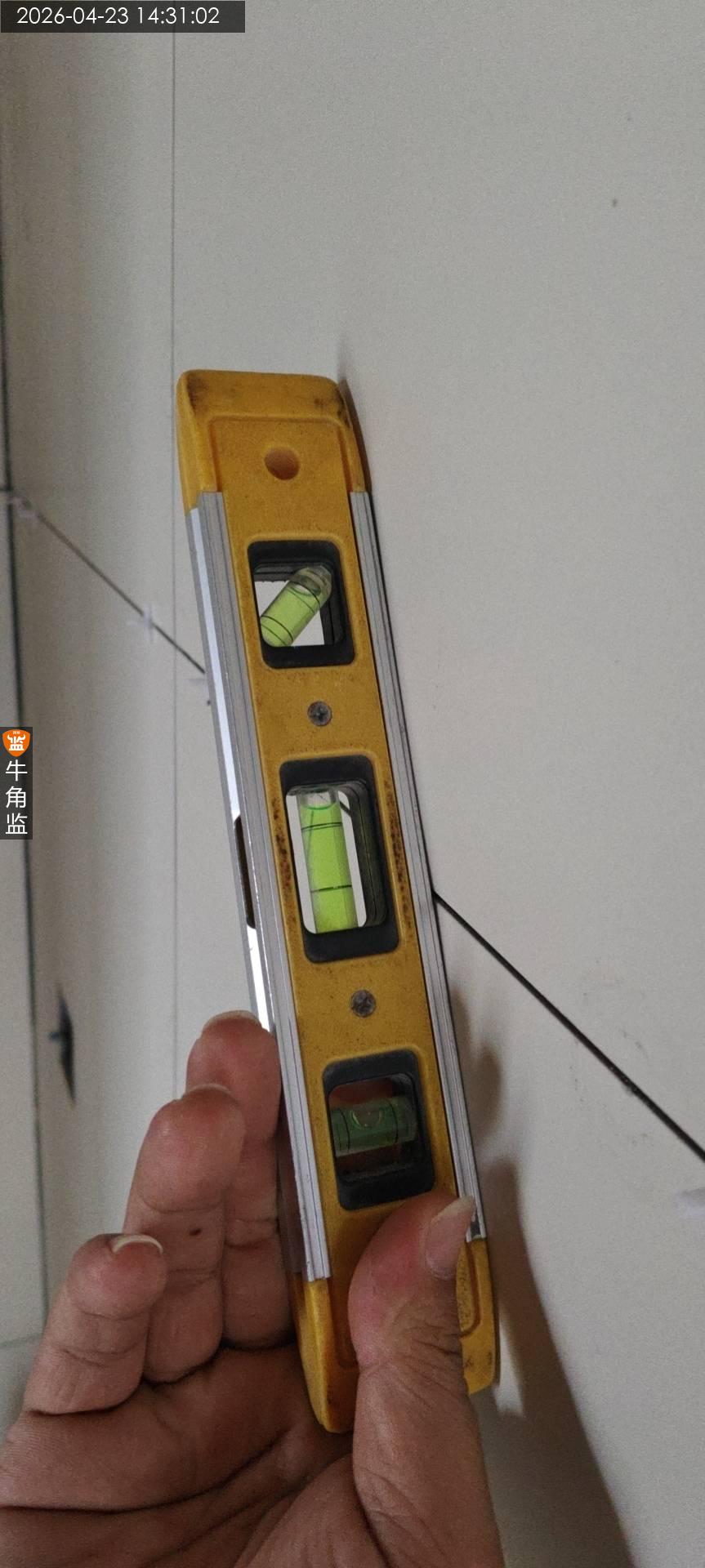

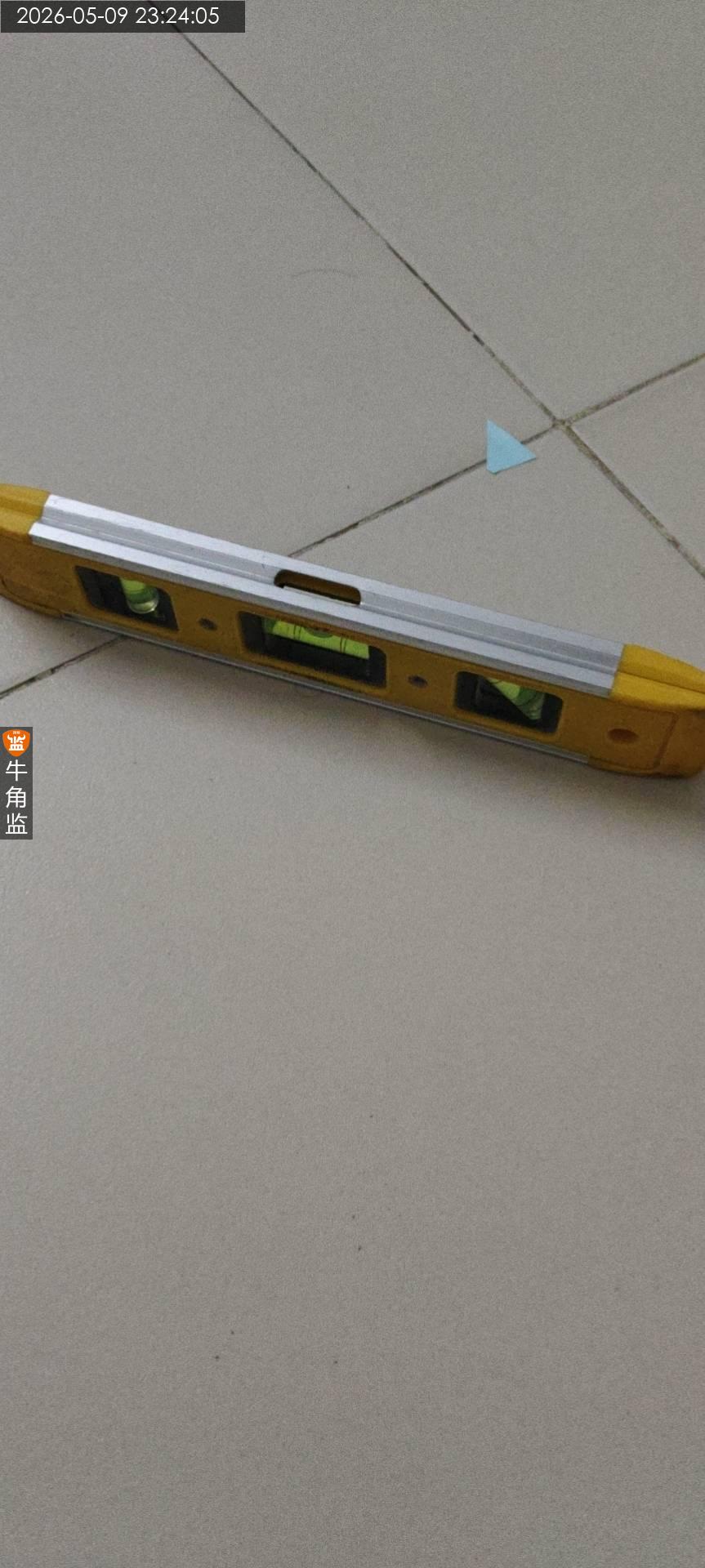

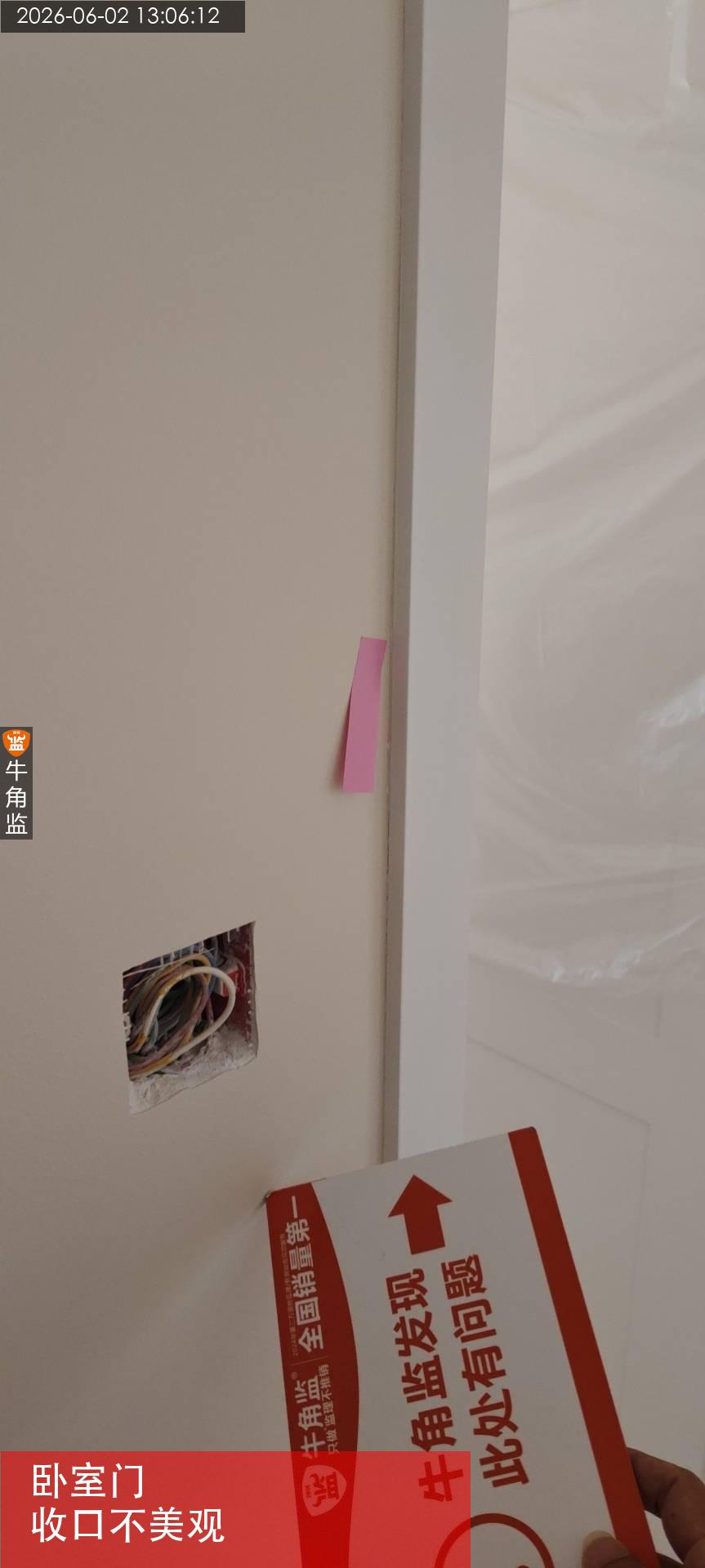

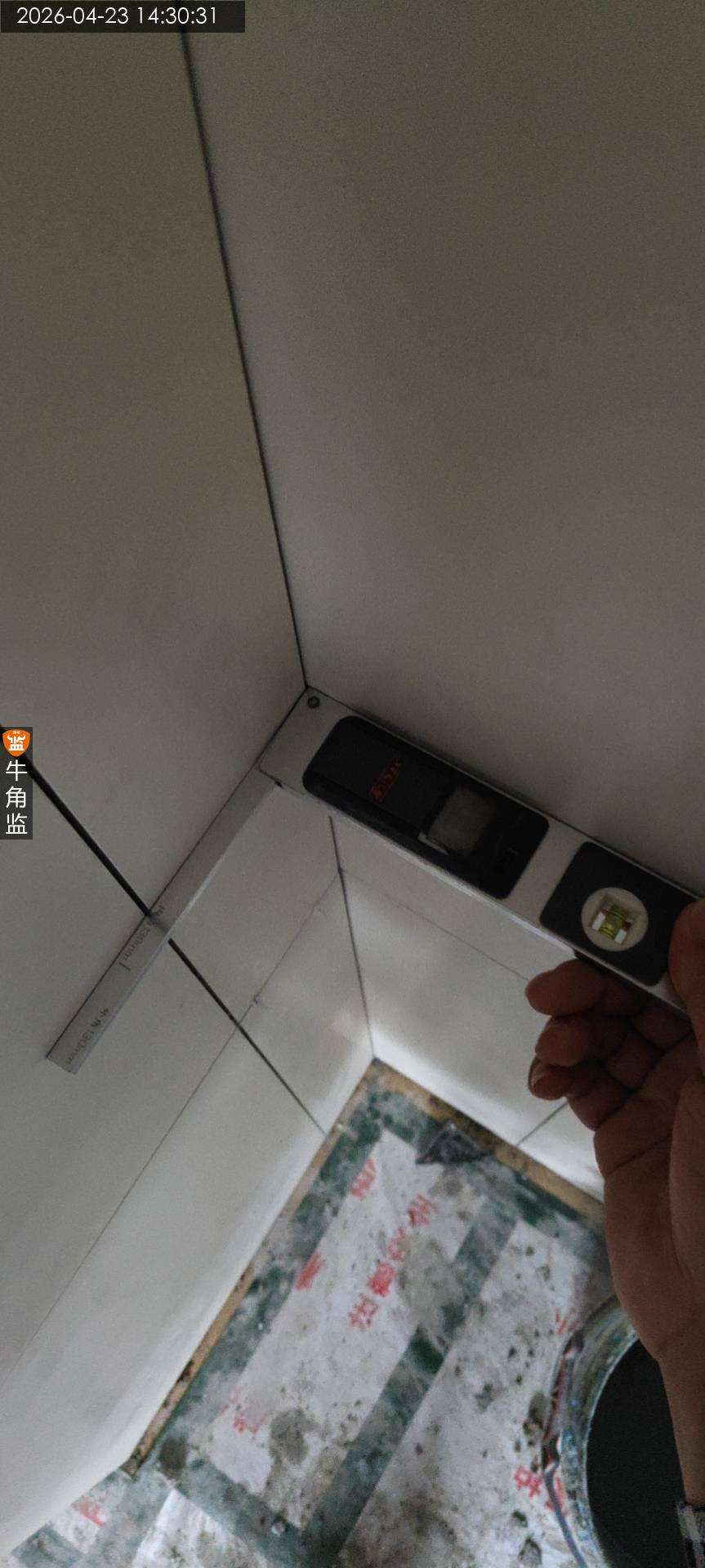

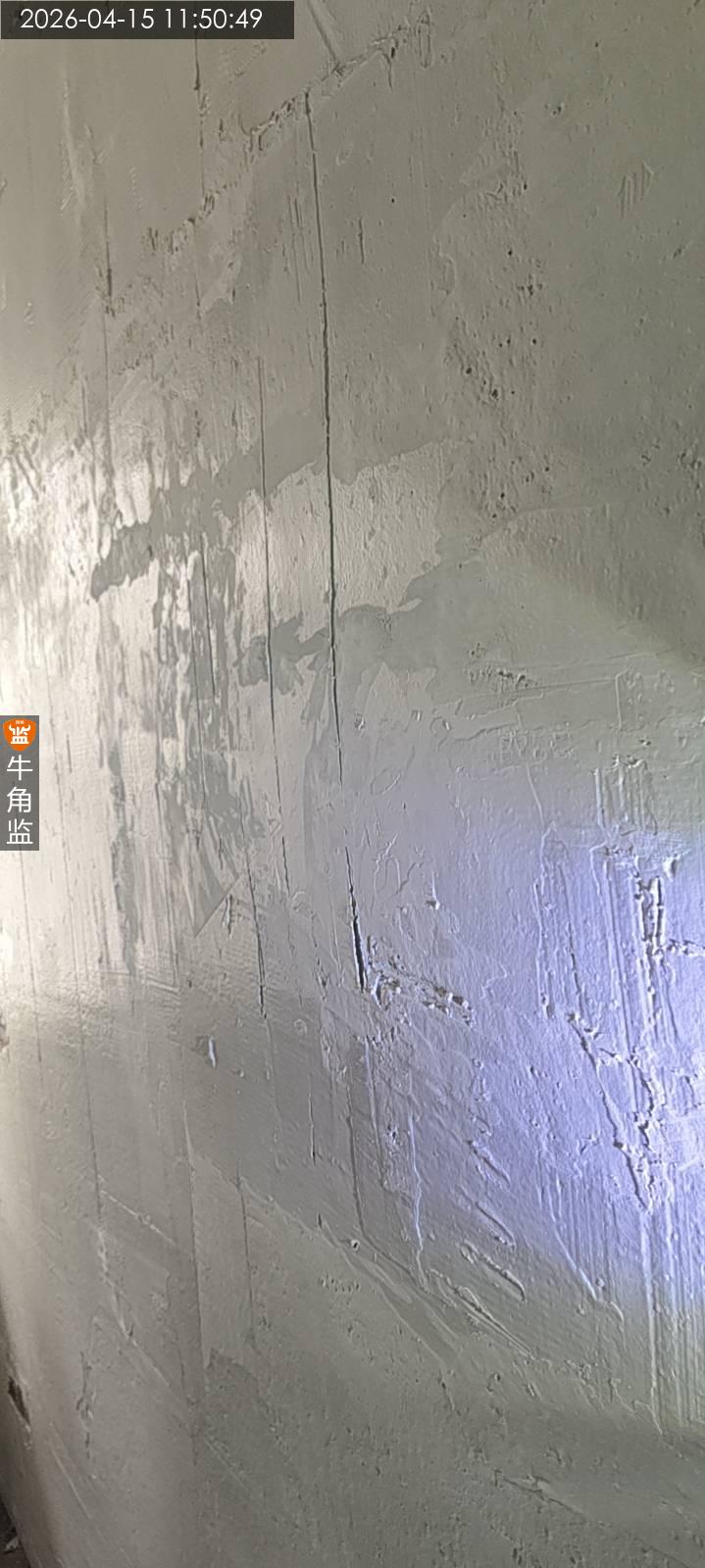

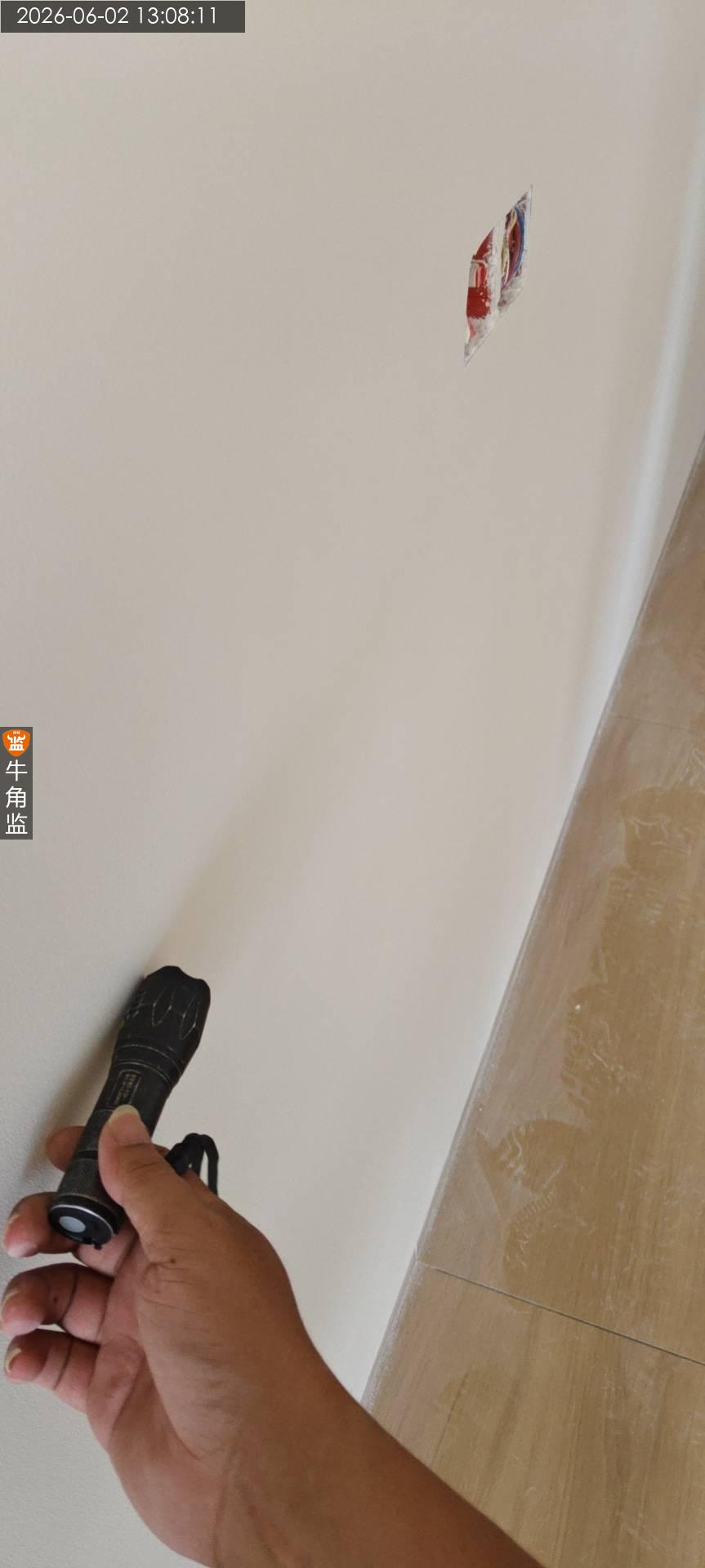

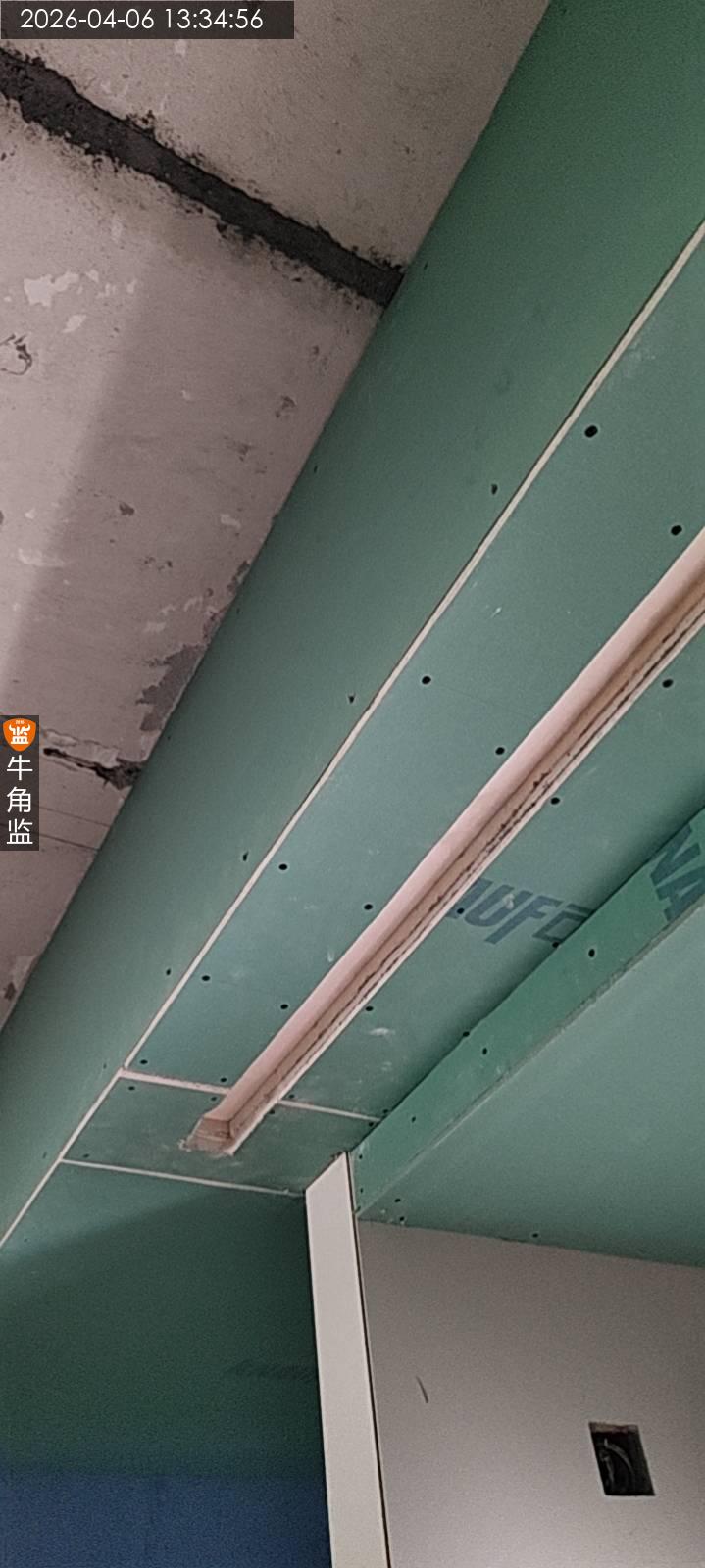

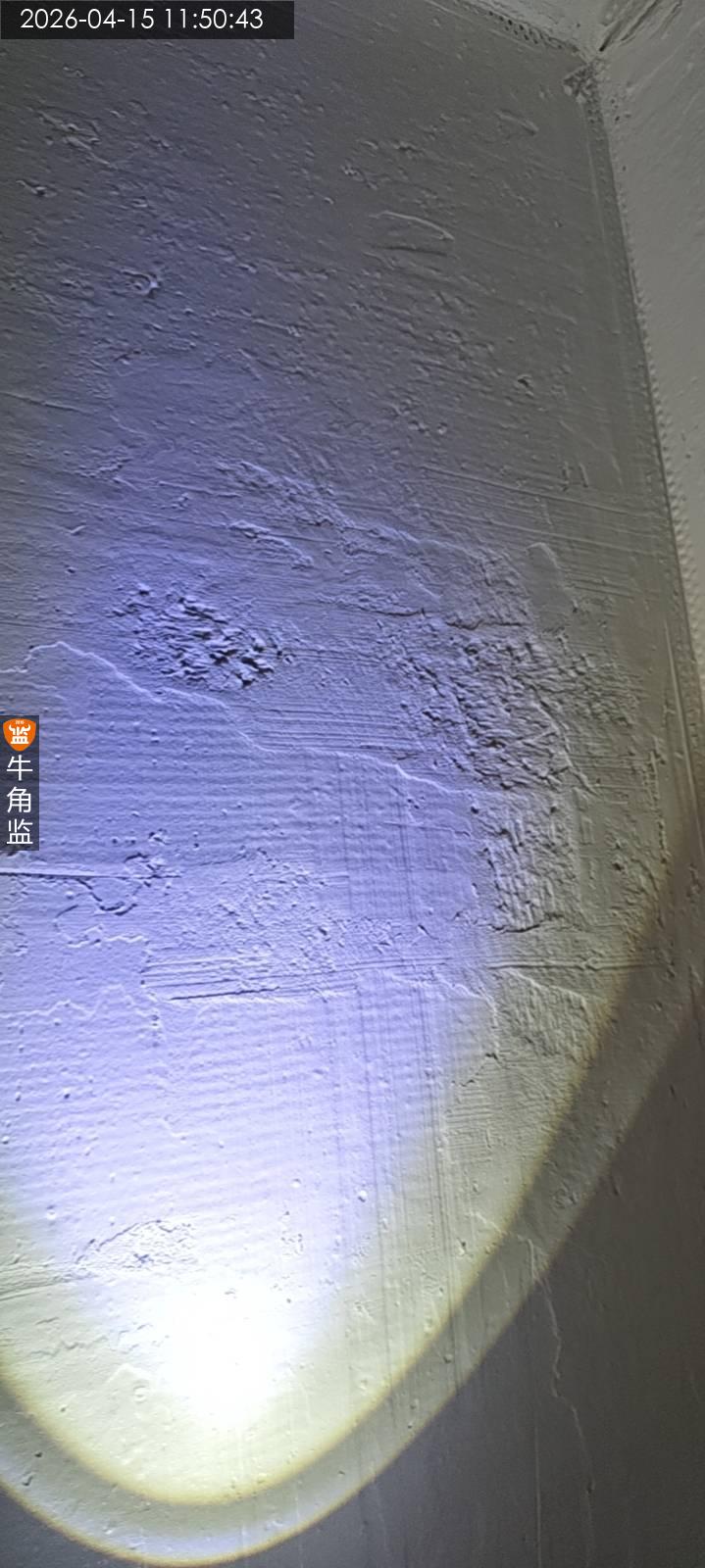

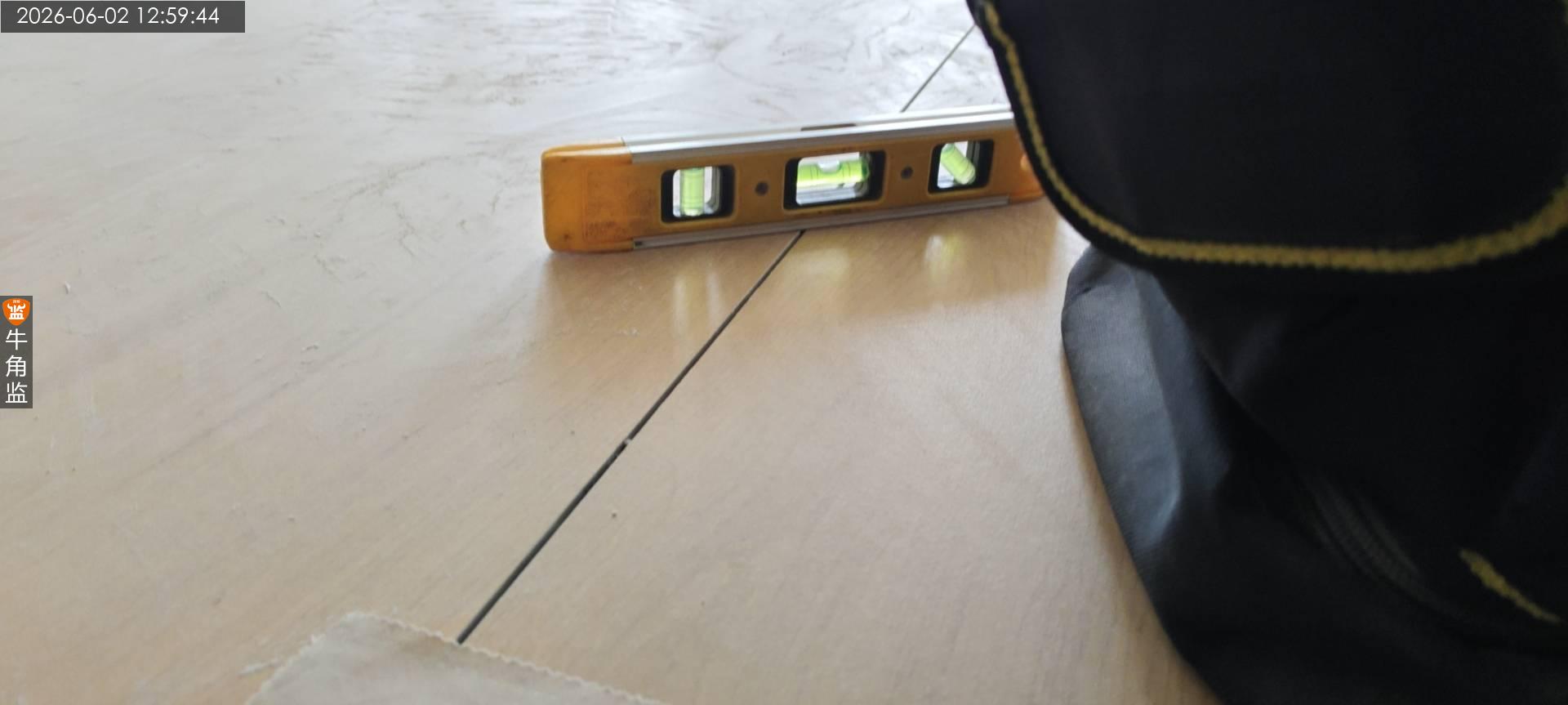

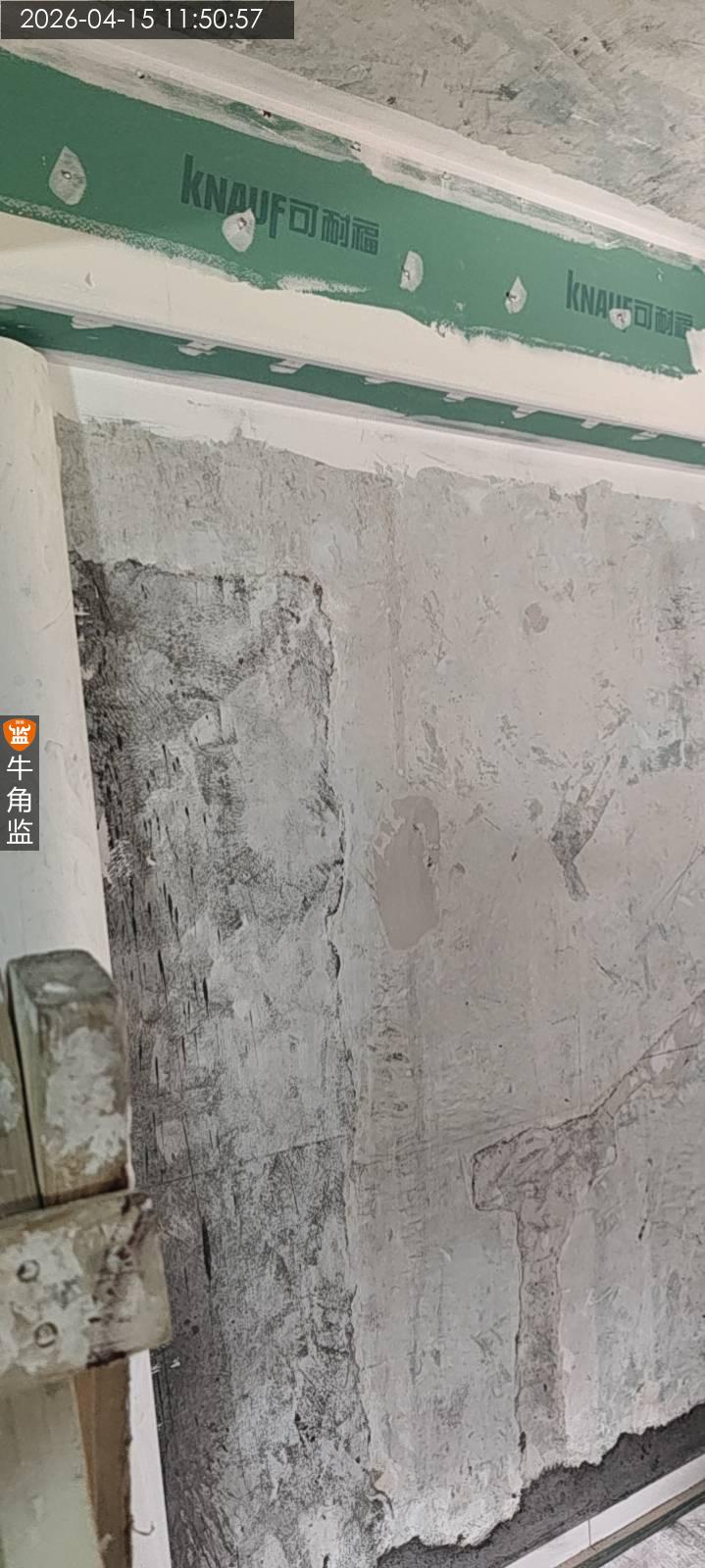

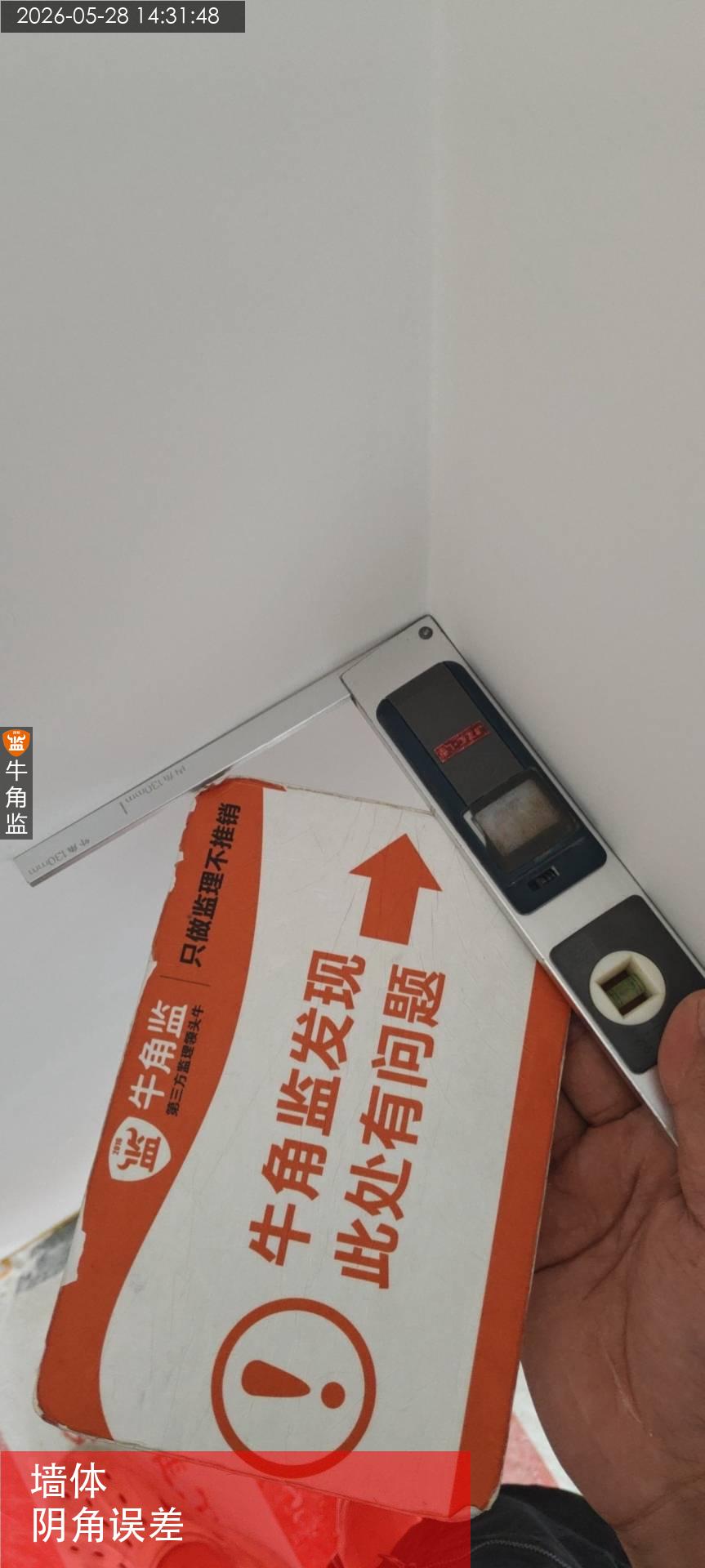

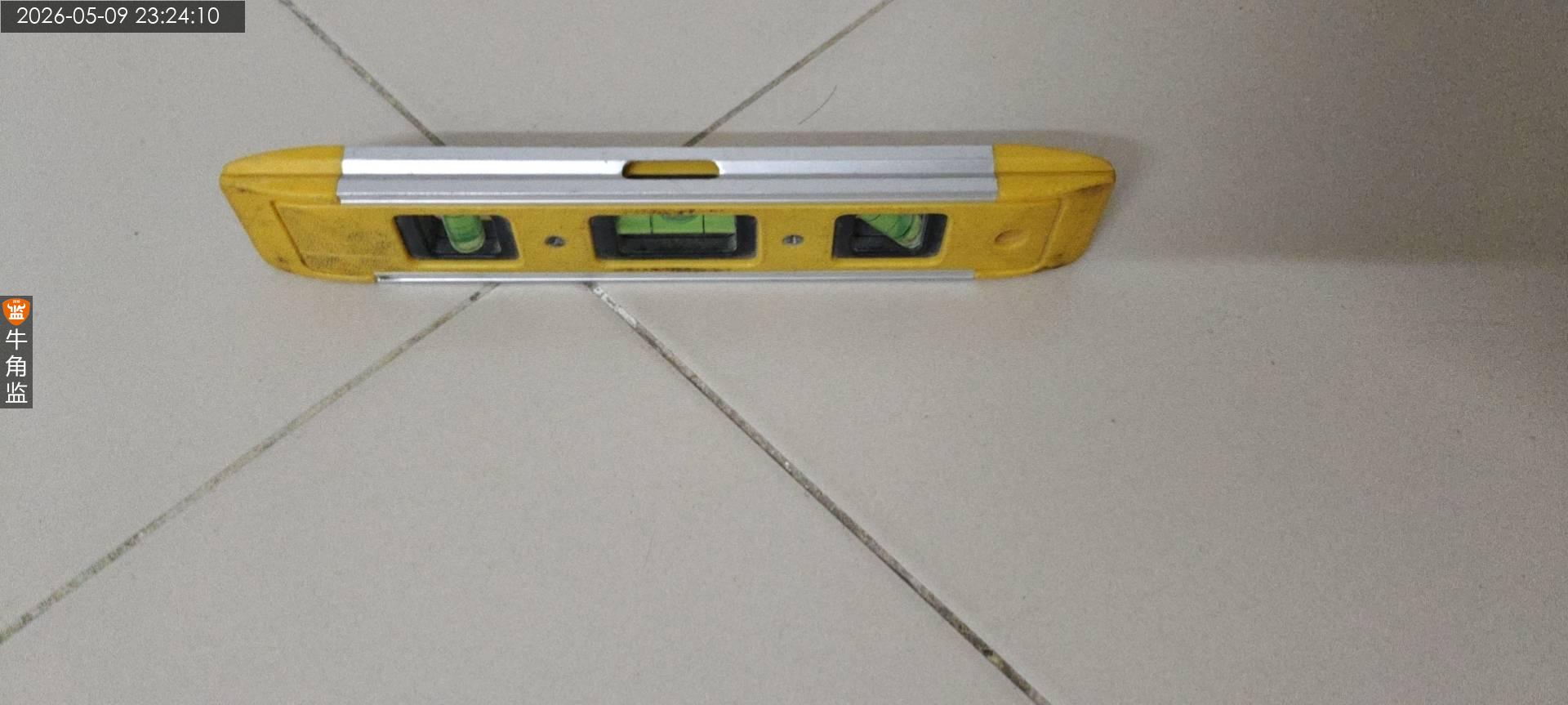

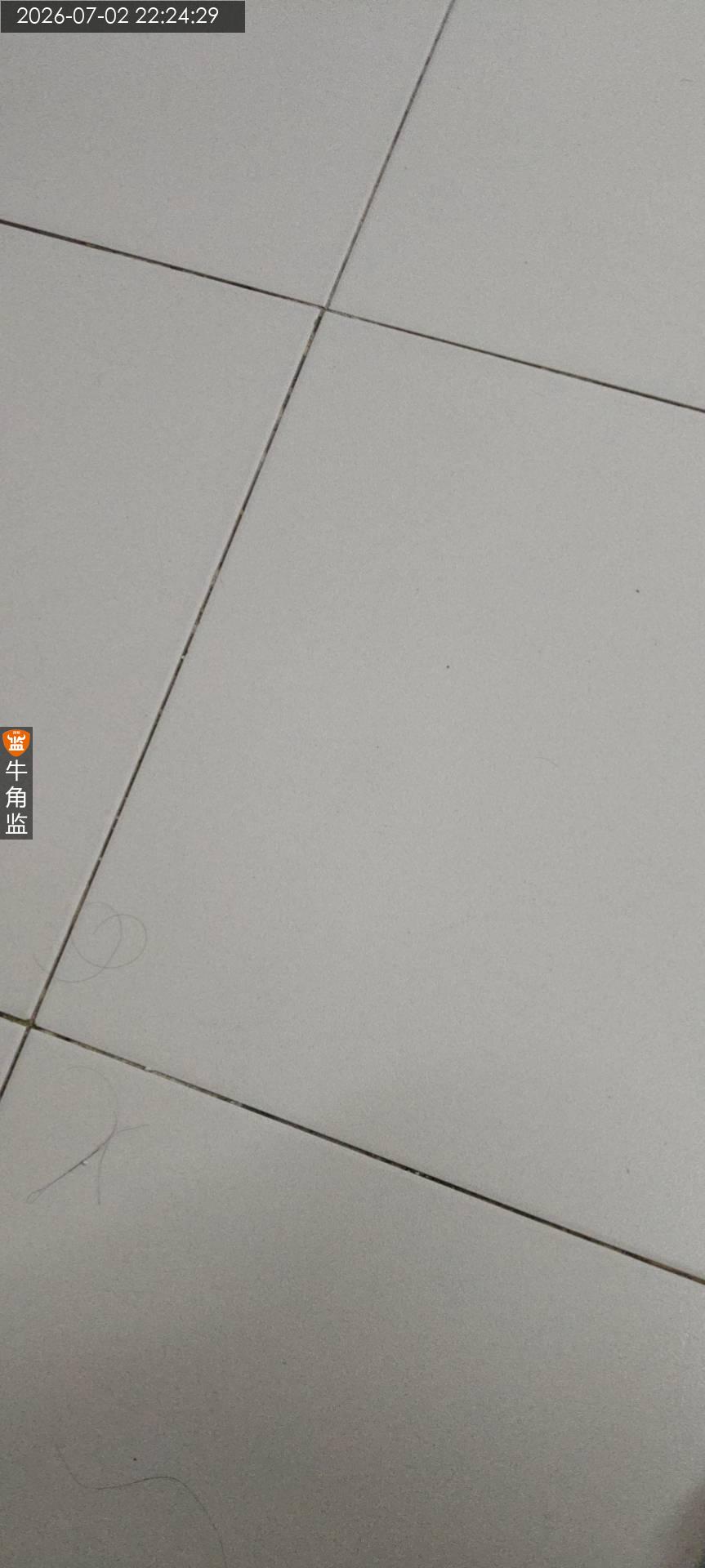

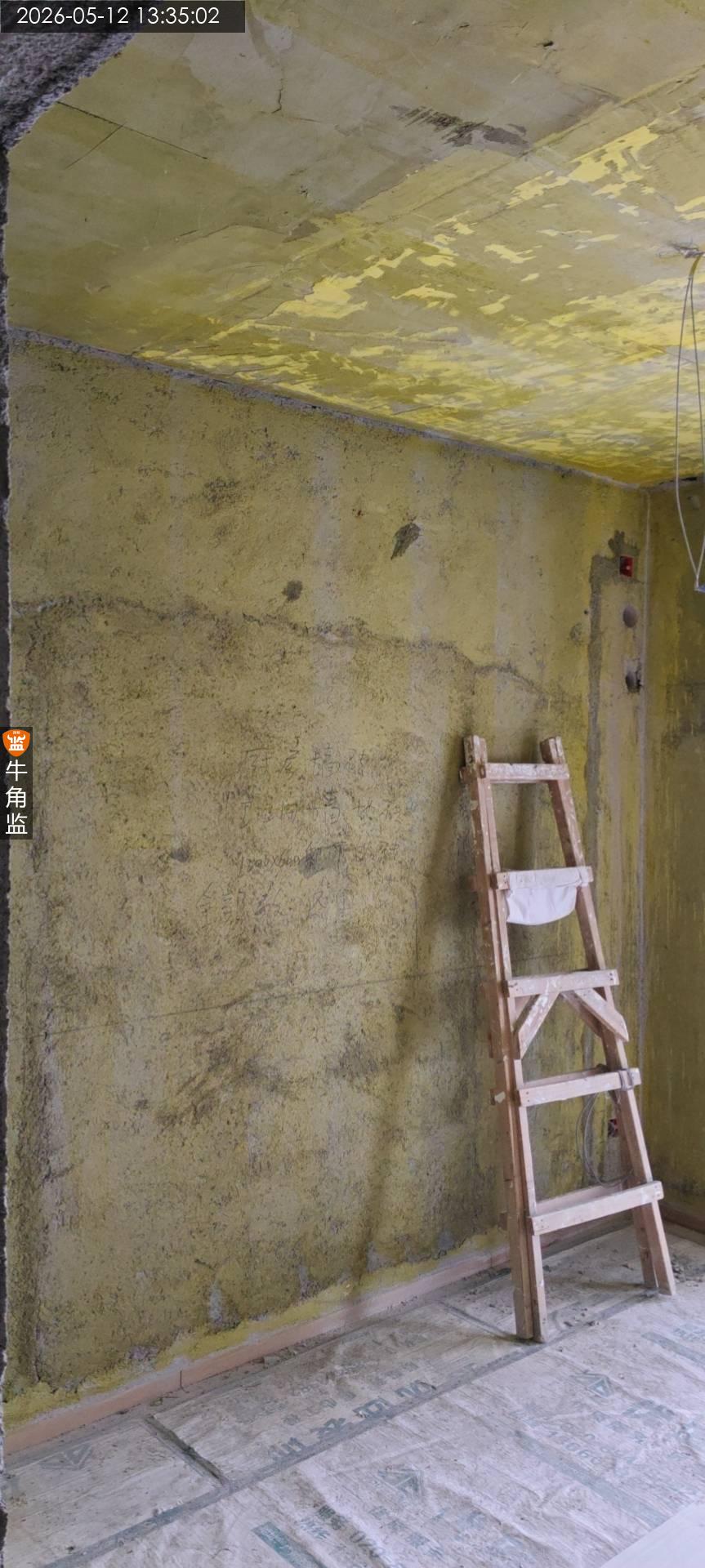

本次批荡检查 1.墙面铁丝挂网存在外露,需要切割后做好防锈处理,避免锈印污染墙漆。 2.墙面批荡空鼓锤敲击检查存在空鼓情况,需要切割打除后重新批荡处理。 3.批荡垂直误差度存在偏差,需要进行批荡调整处理。 后续施工建议 1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。 2、水电开槽建议先割后凿,减少周边墙面空鼓。
2024-11-03
天河区协********5100
设 计 师:未知
施工队长:刘
工地面积:109.00㎡
装修总价:0.00
本次评价:C
本次评语:

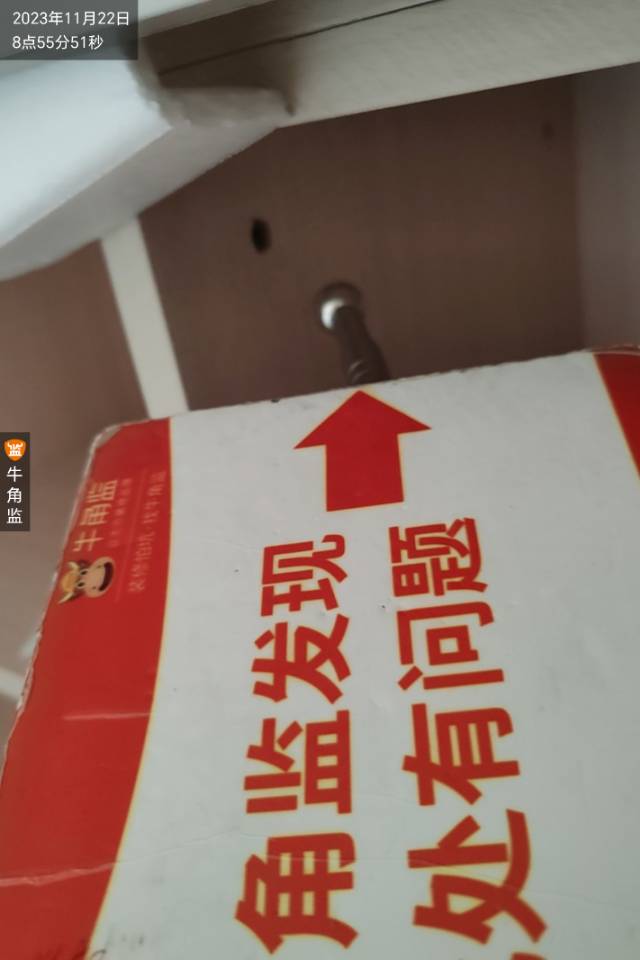

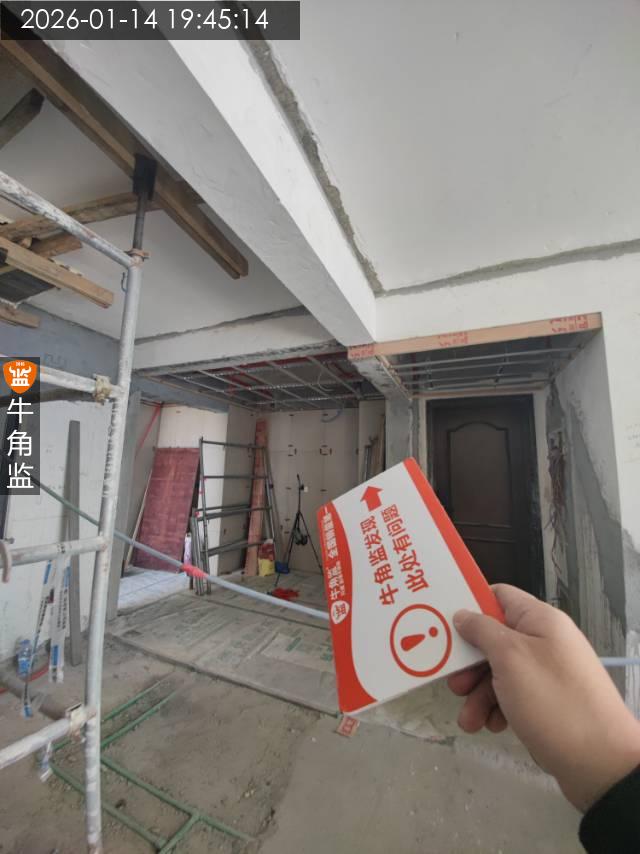

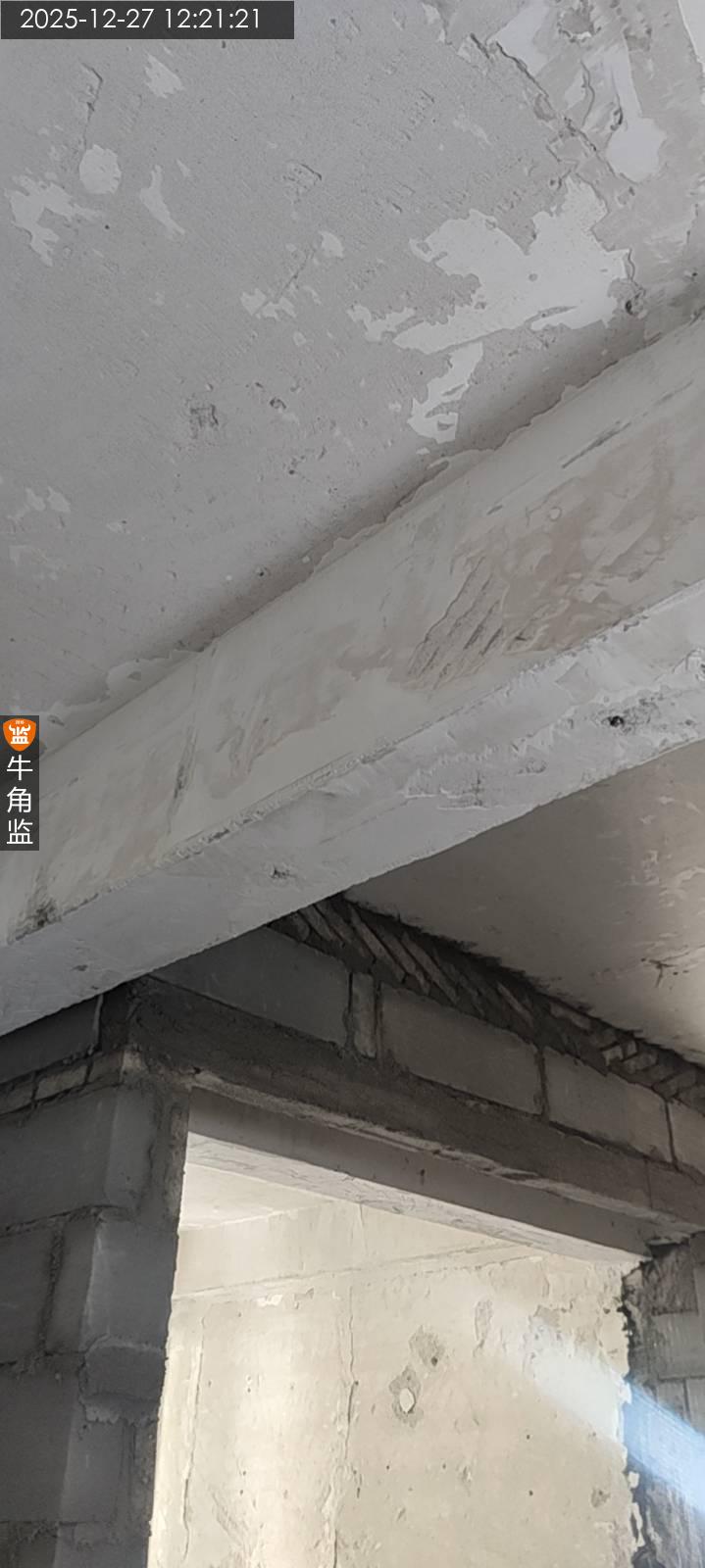

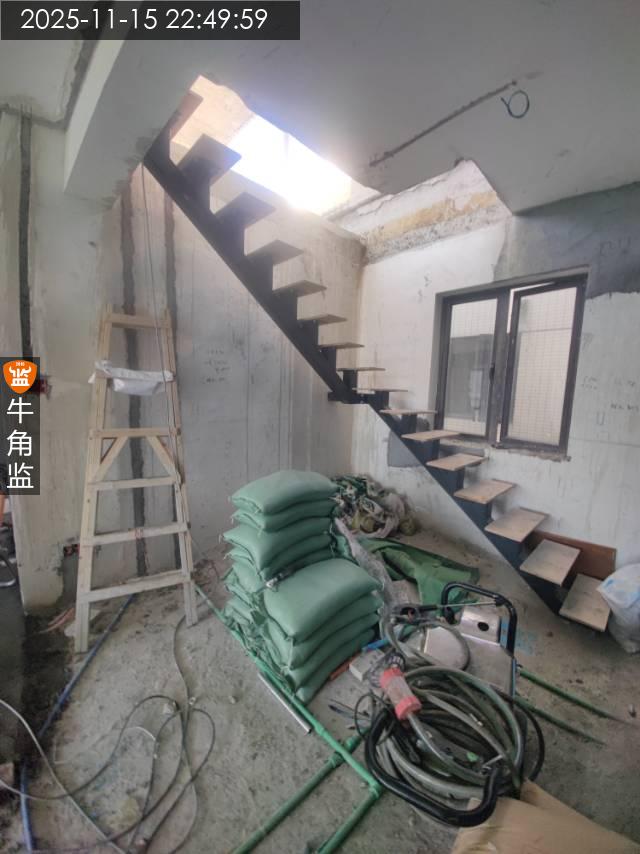

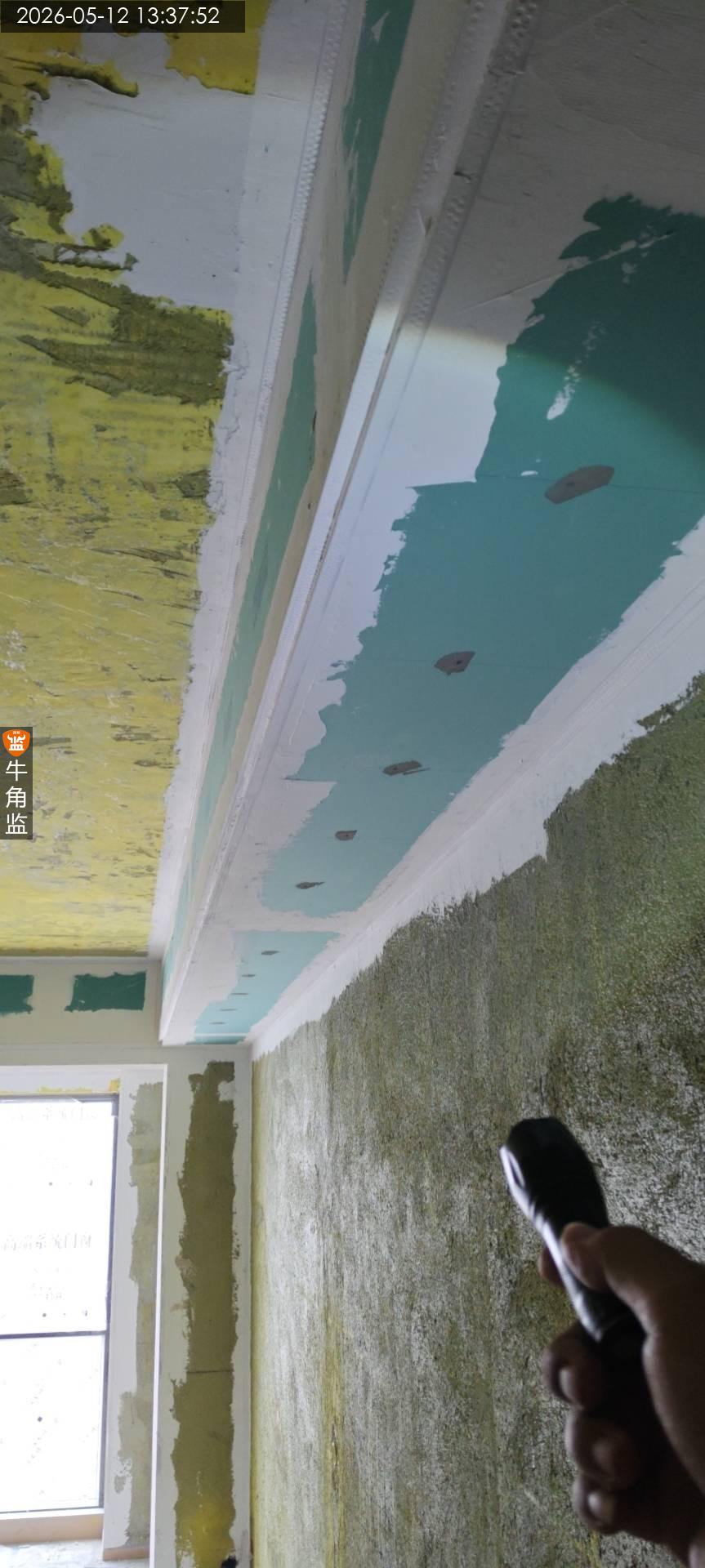

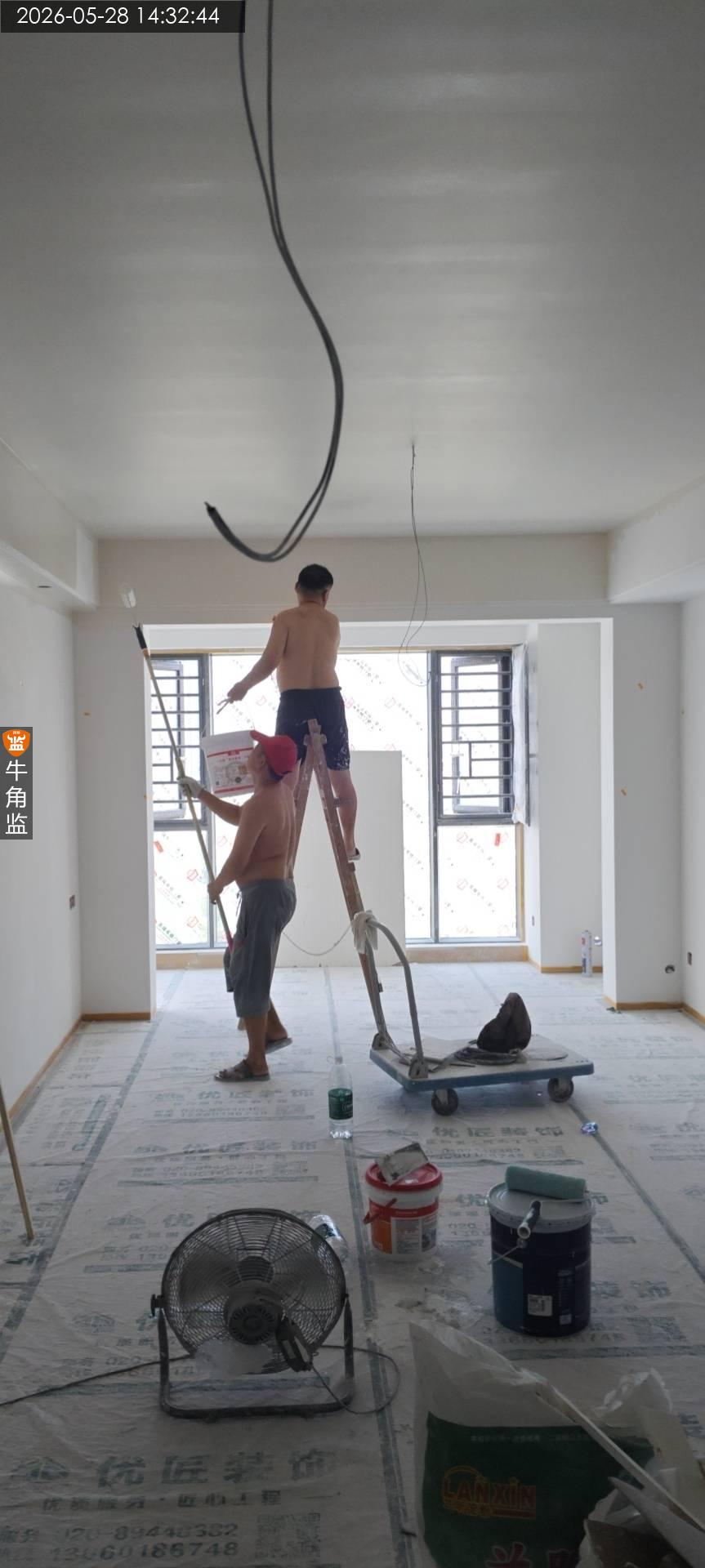

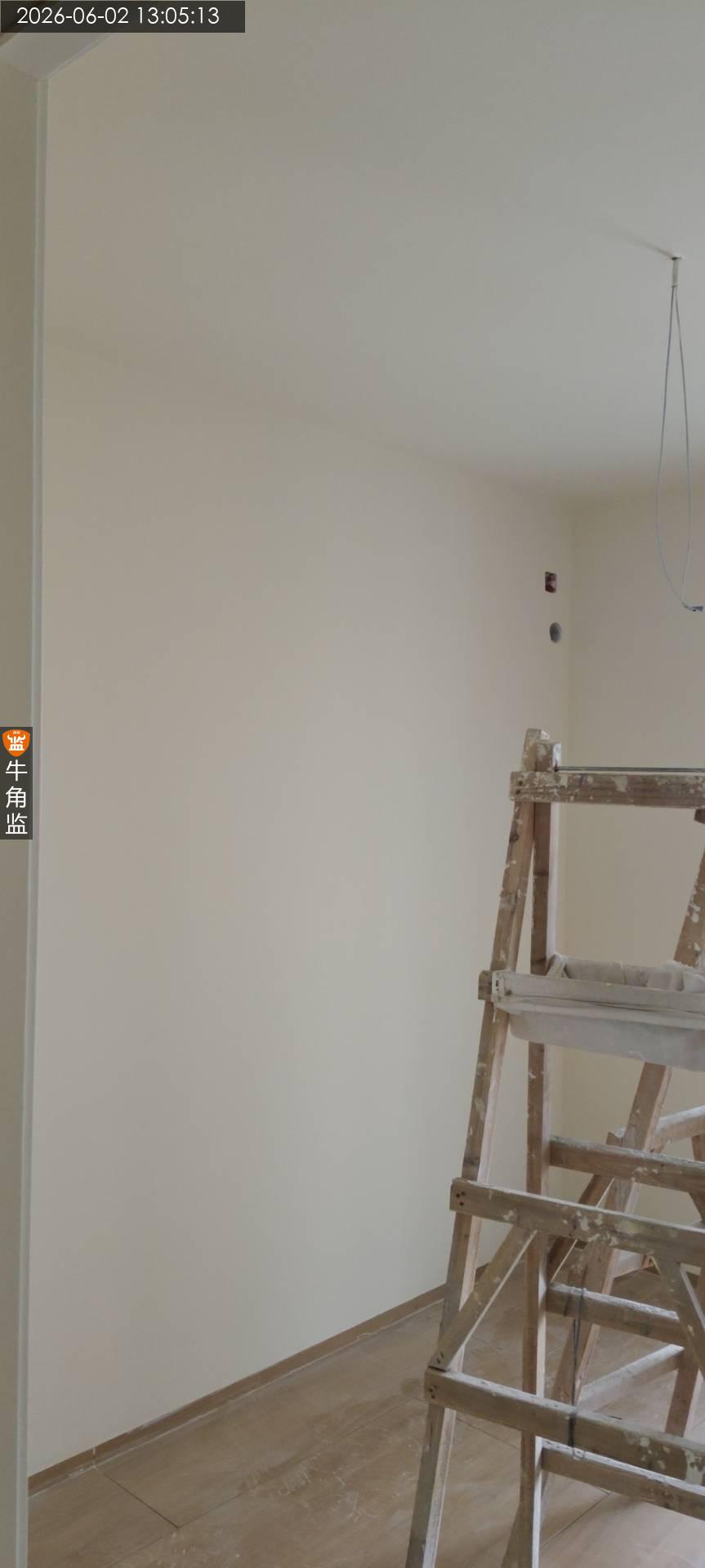

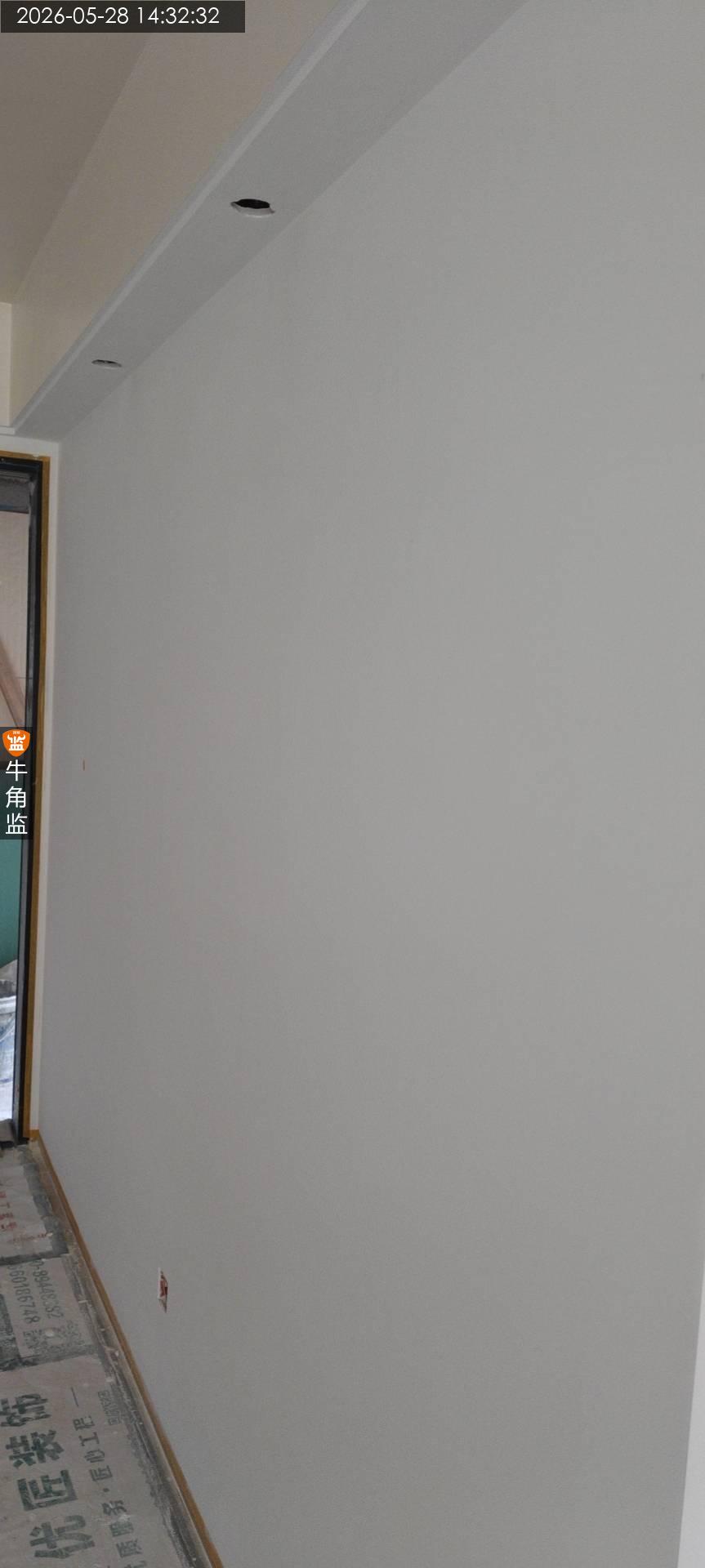

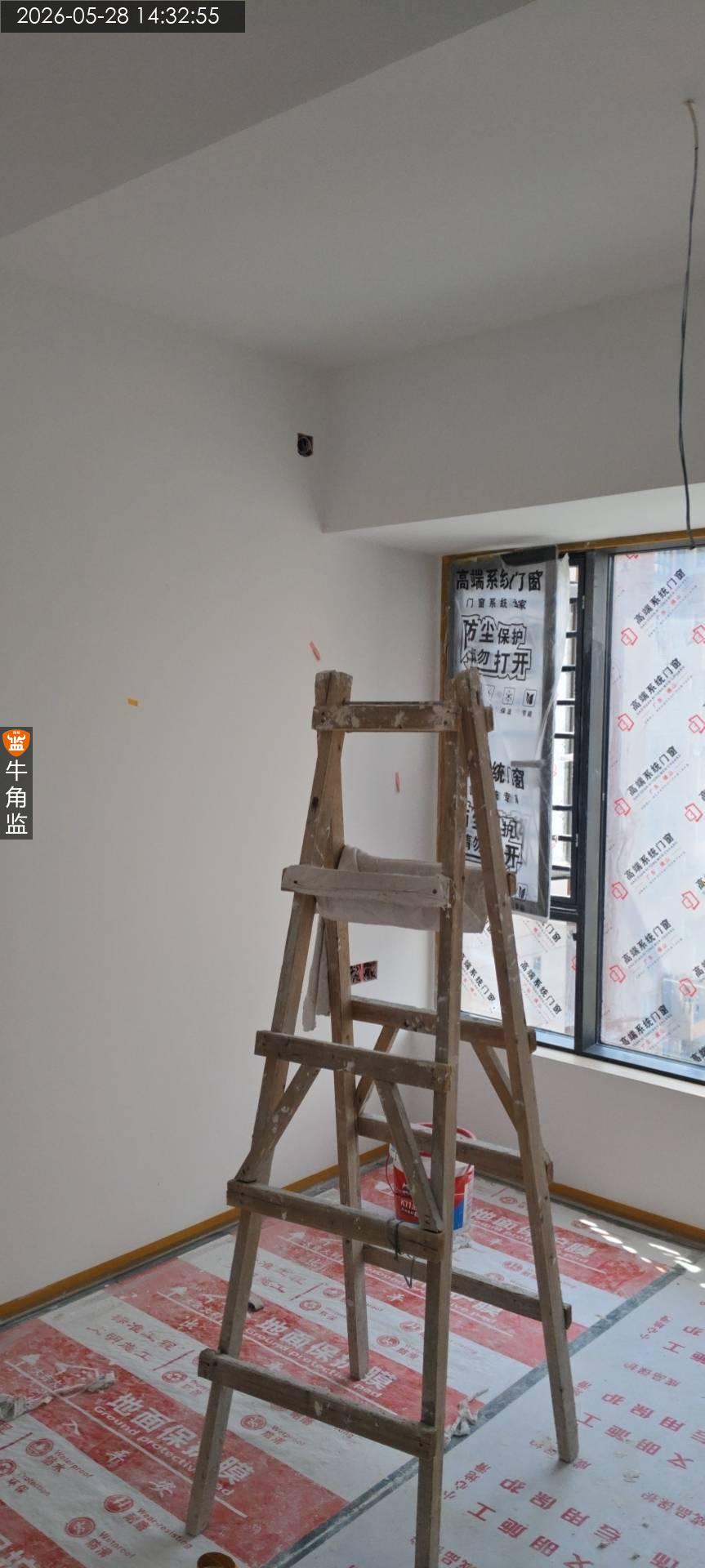

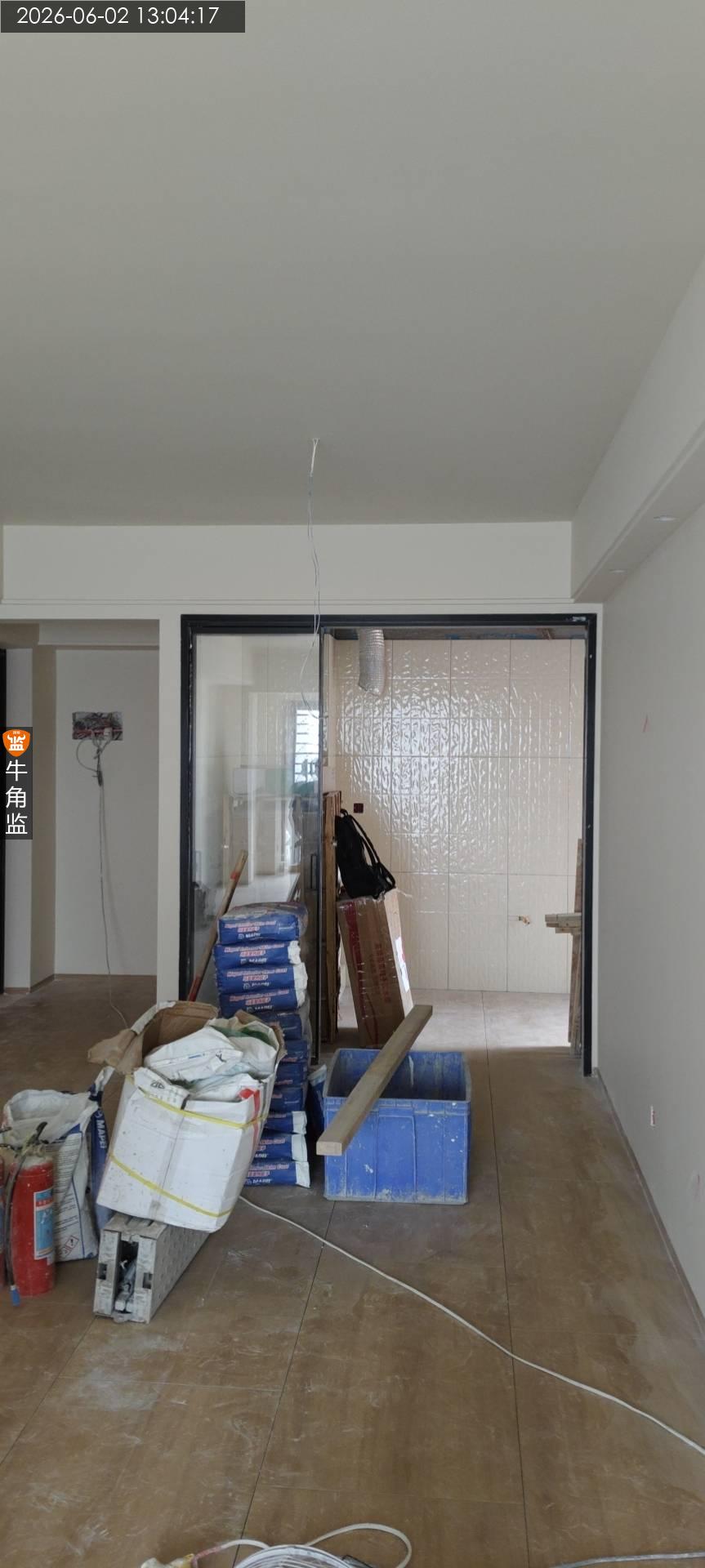

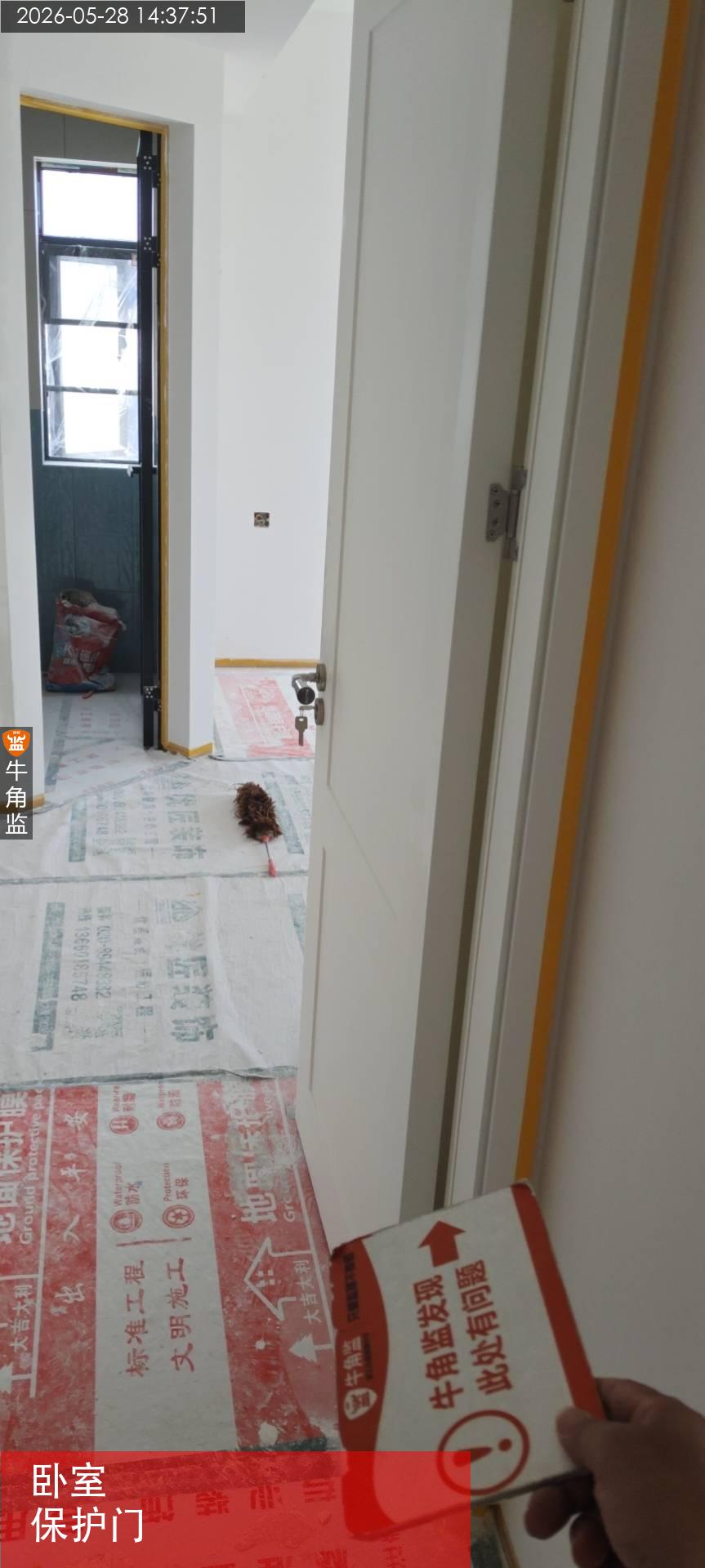

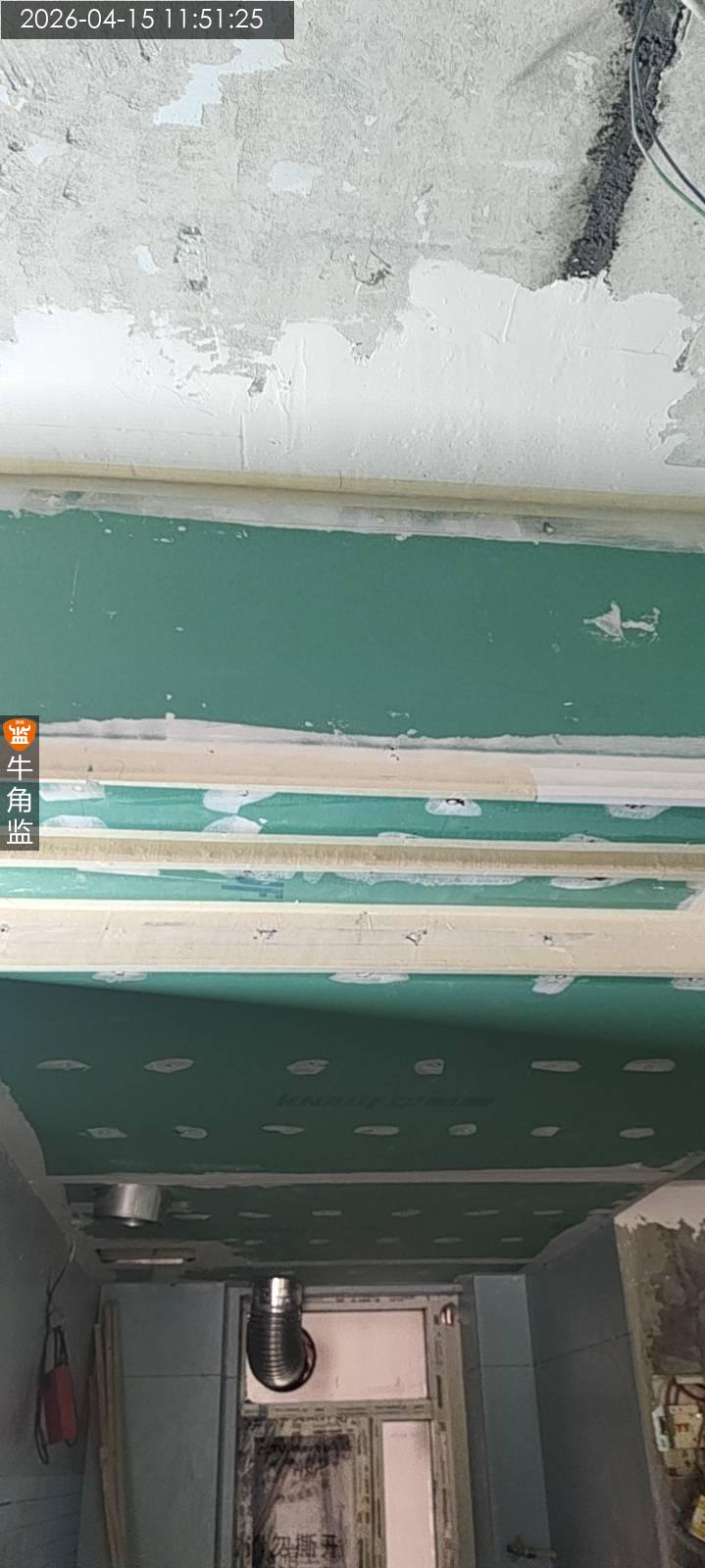

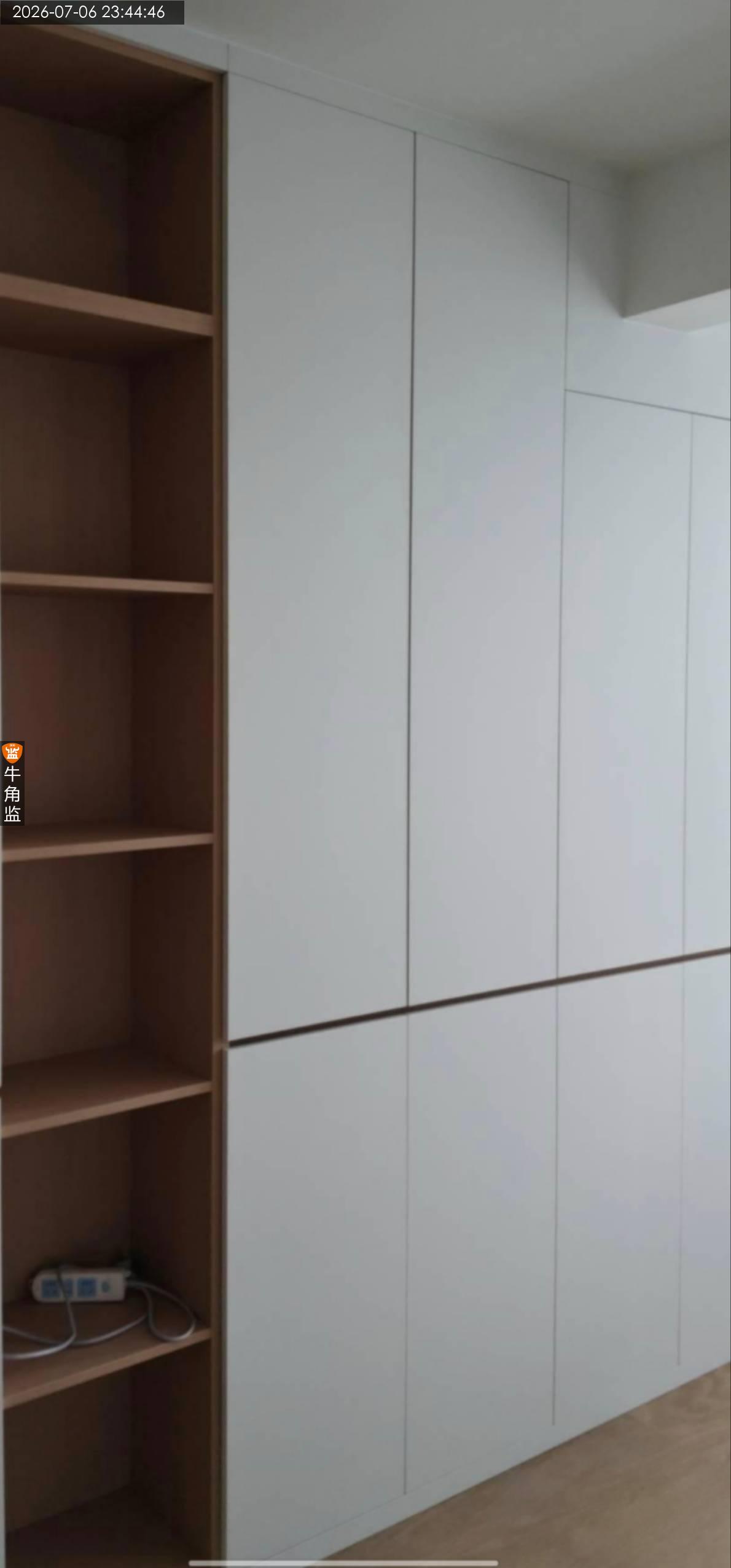

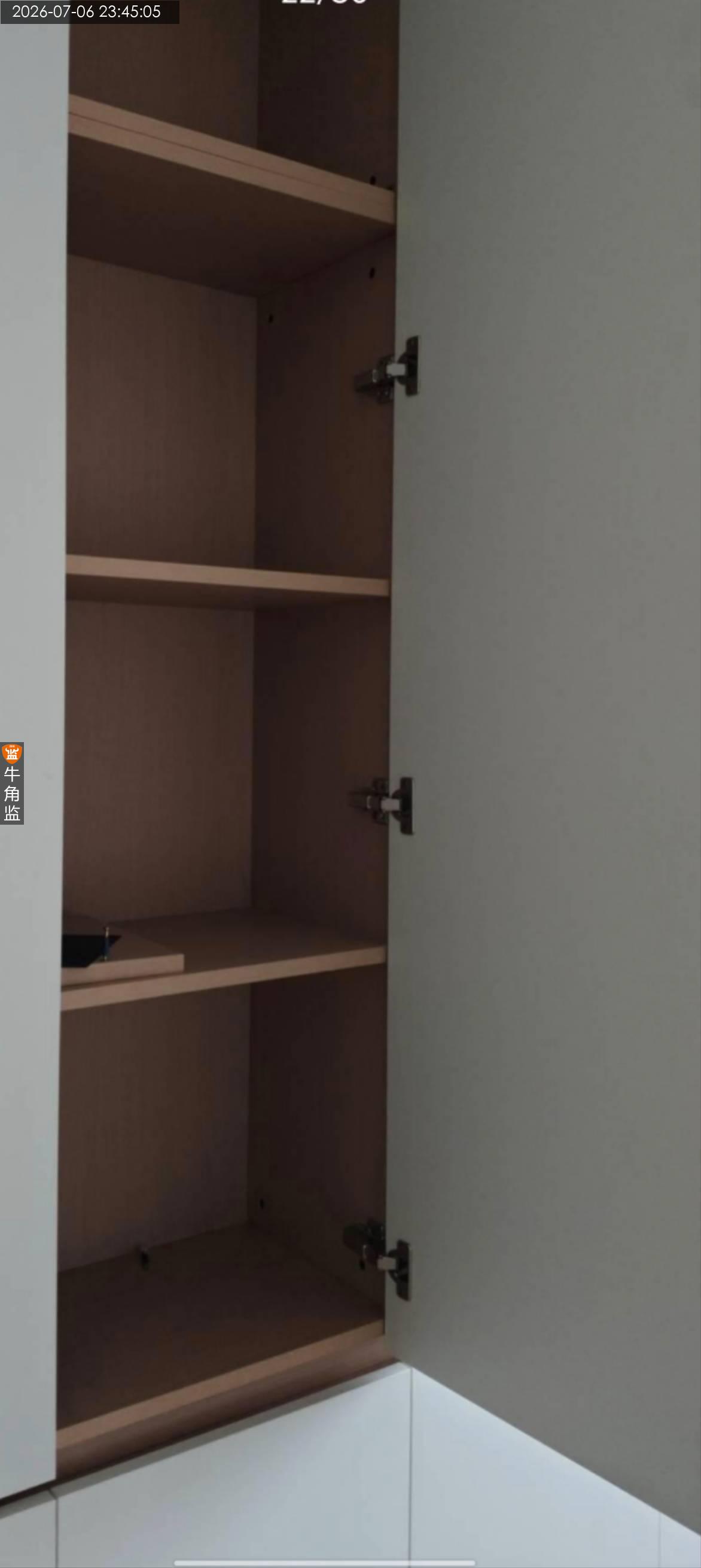

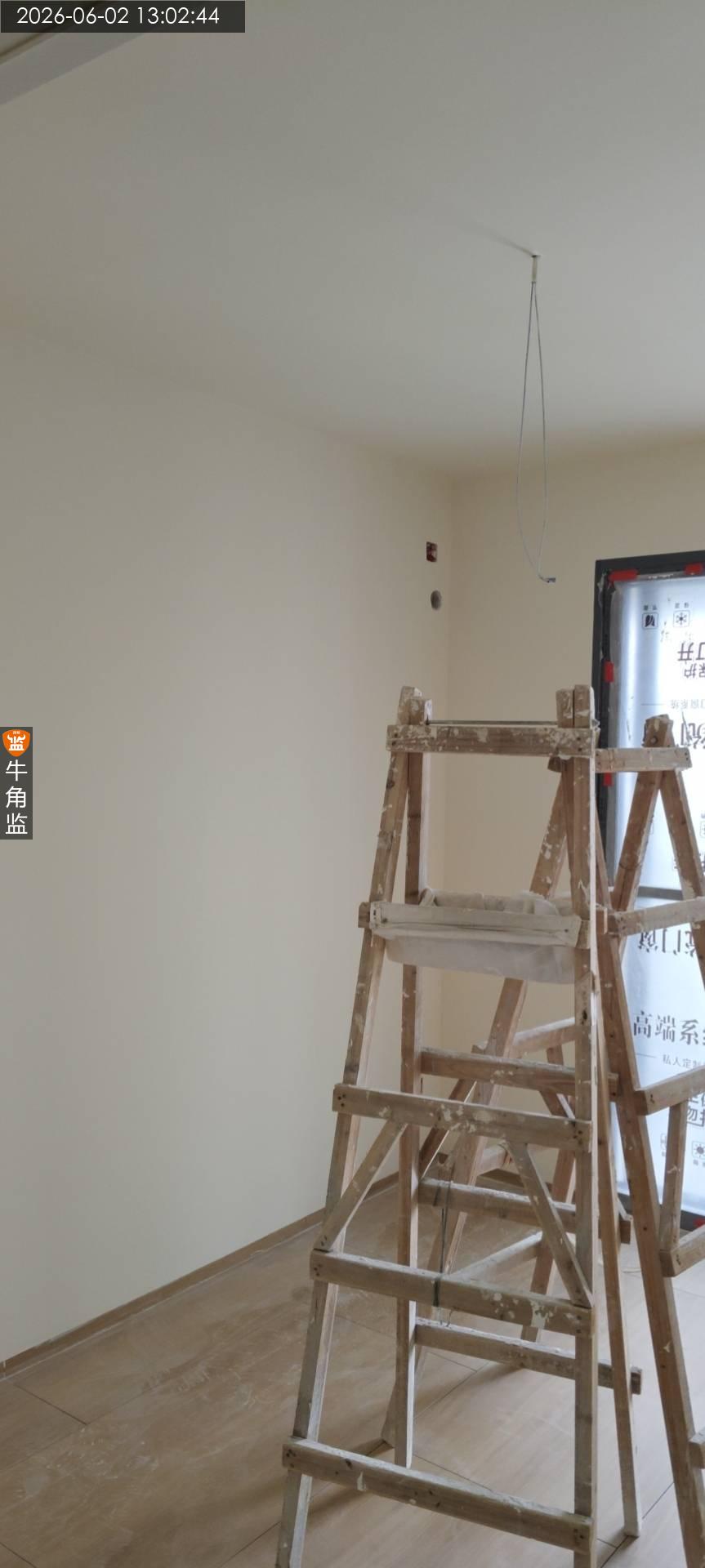

本次检查现场情况如下 安装检查 注意事项及整改建议 厨房橱柜板几块变色透底,整改建议叫厂家上门修补好 杂物间排水管天花有发霉漏水情况,整改建议,和物业沟通处理好 地面部分木地板安装完成后缝隙比较大,建议打玻璃胶收口处理好,房间一块木地板破损,建议处理好 3个房间门板开裂,建议叫厂家上门处理好 房间一个柜子锁有问题,建议叫厂家上门处理好 施工建议 后期重点观察油漆有无开裂问题
2024-11-02
黄埔区港********8195
设 计 师:未知
施工队长:未知
工地面积:65.00㎡
装修总价:0.00
本次评价:D
本次评语:

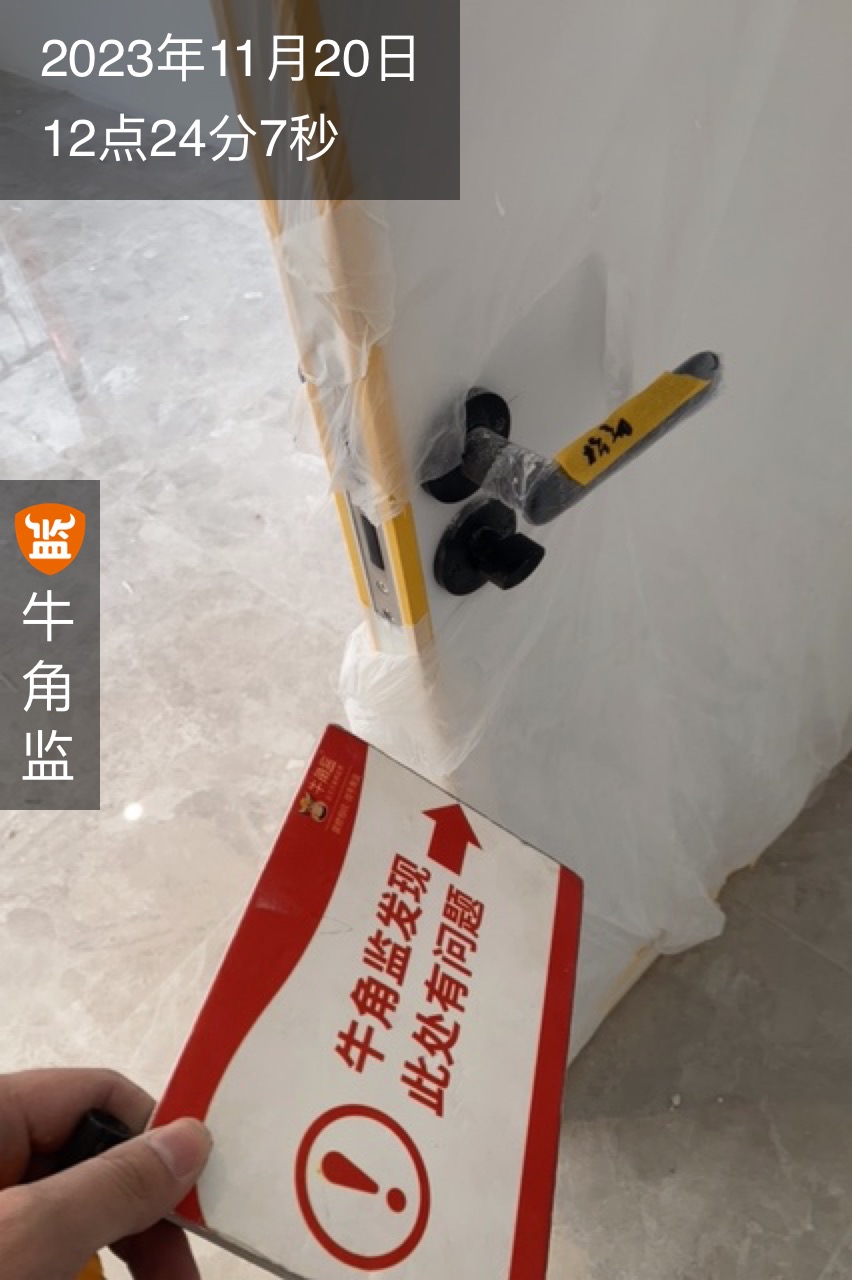

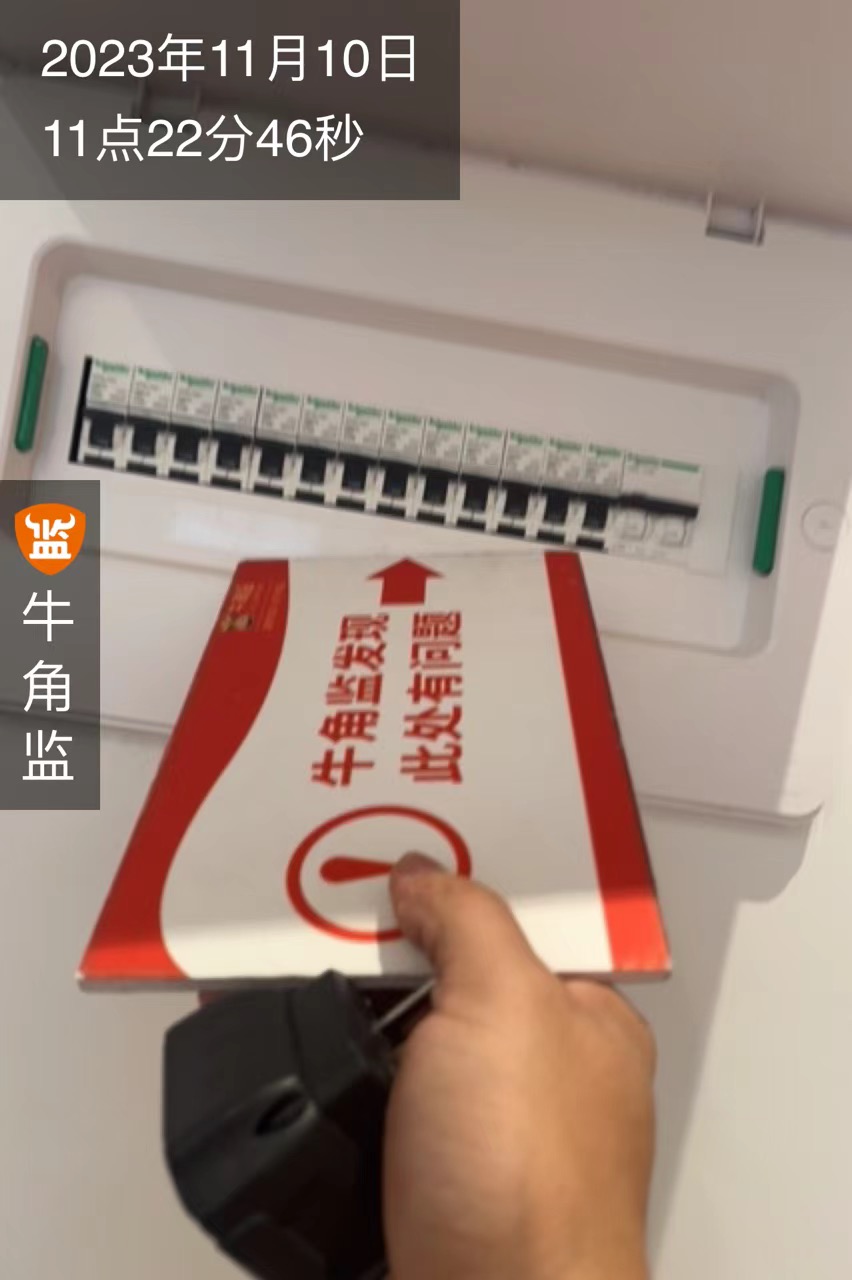

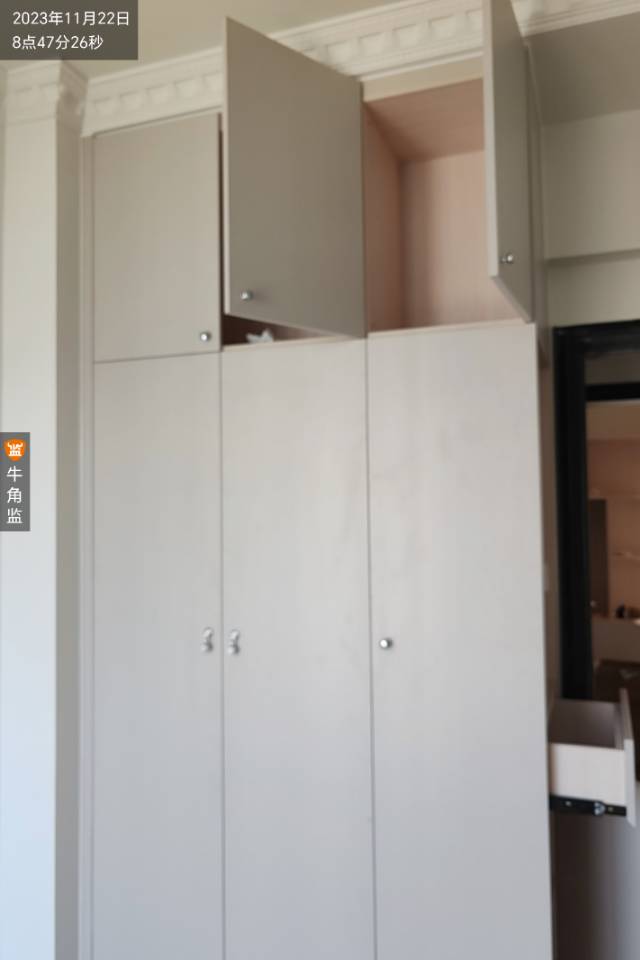

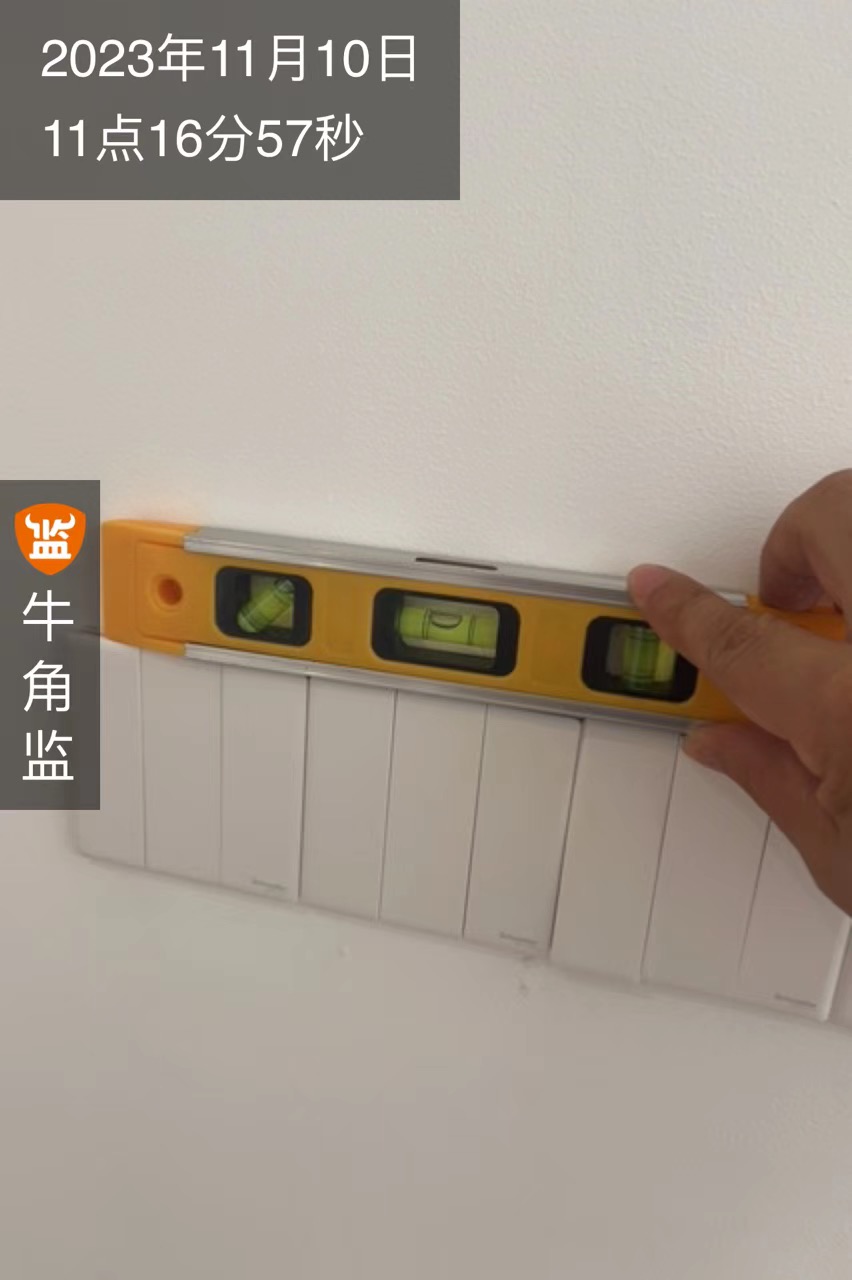

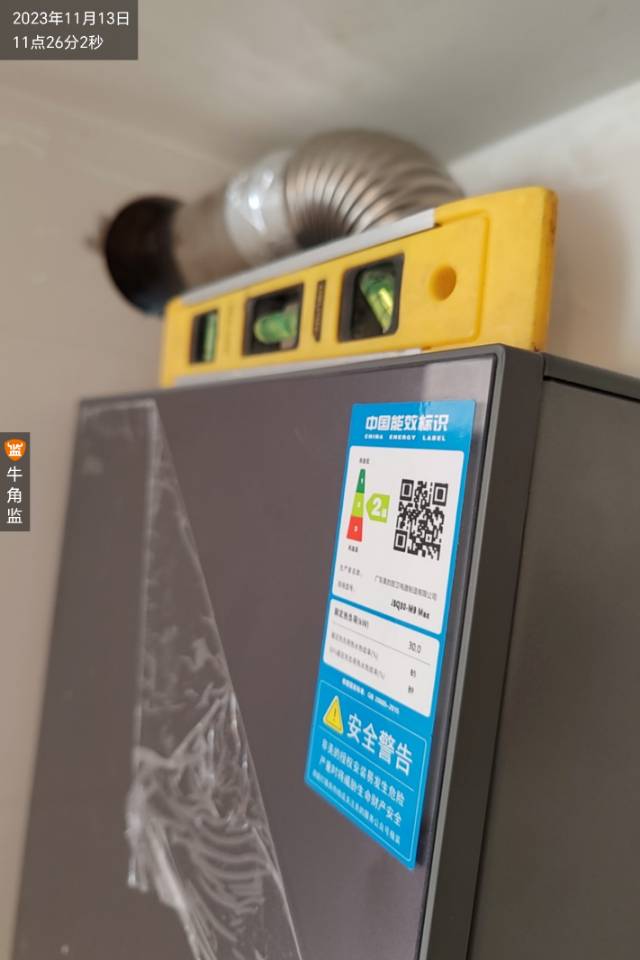

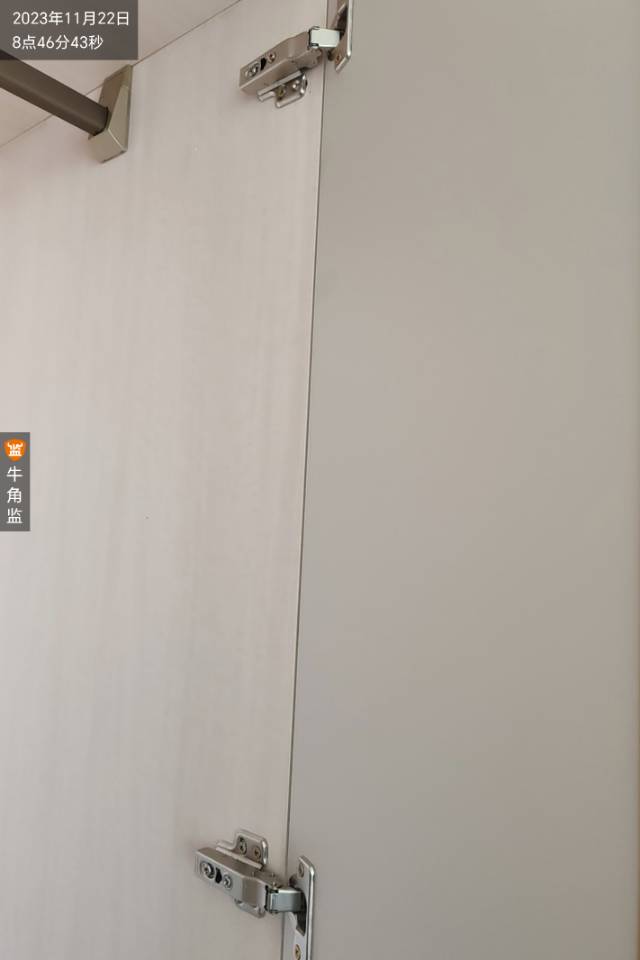

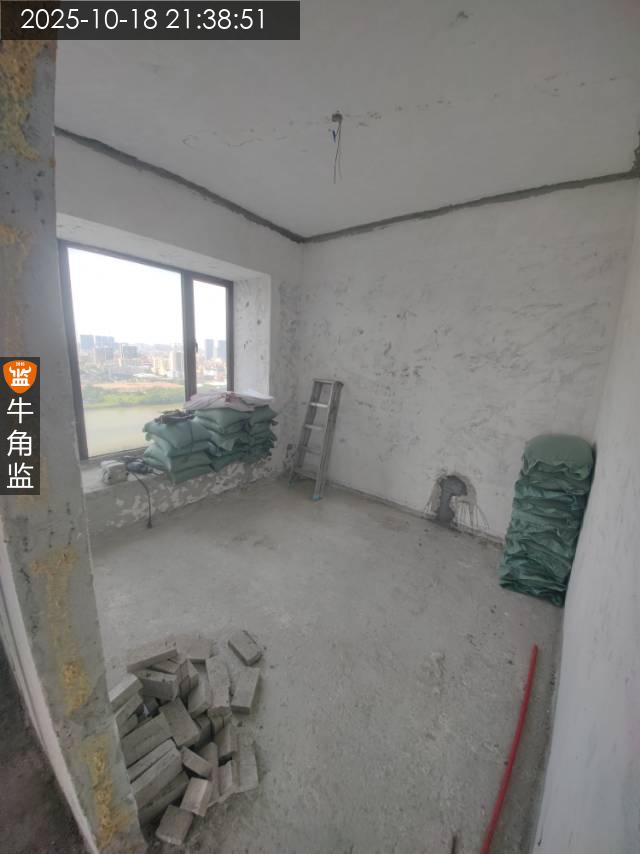

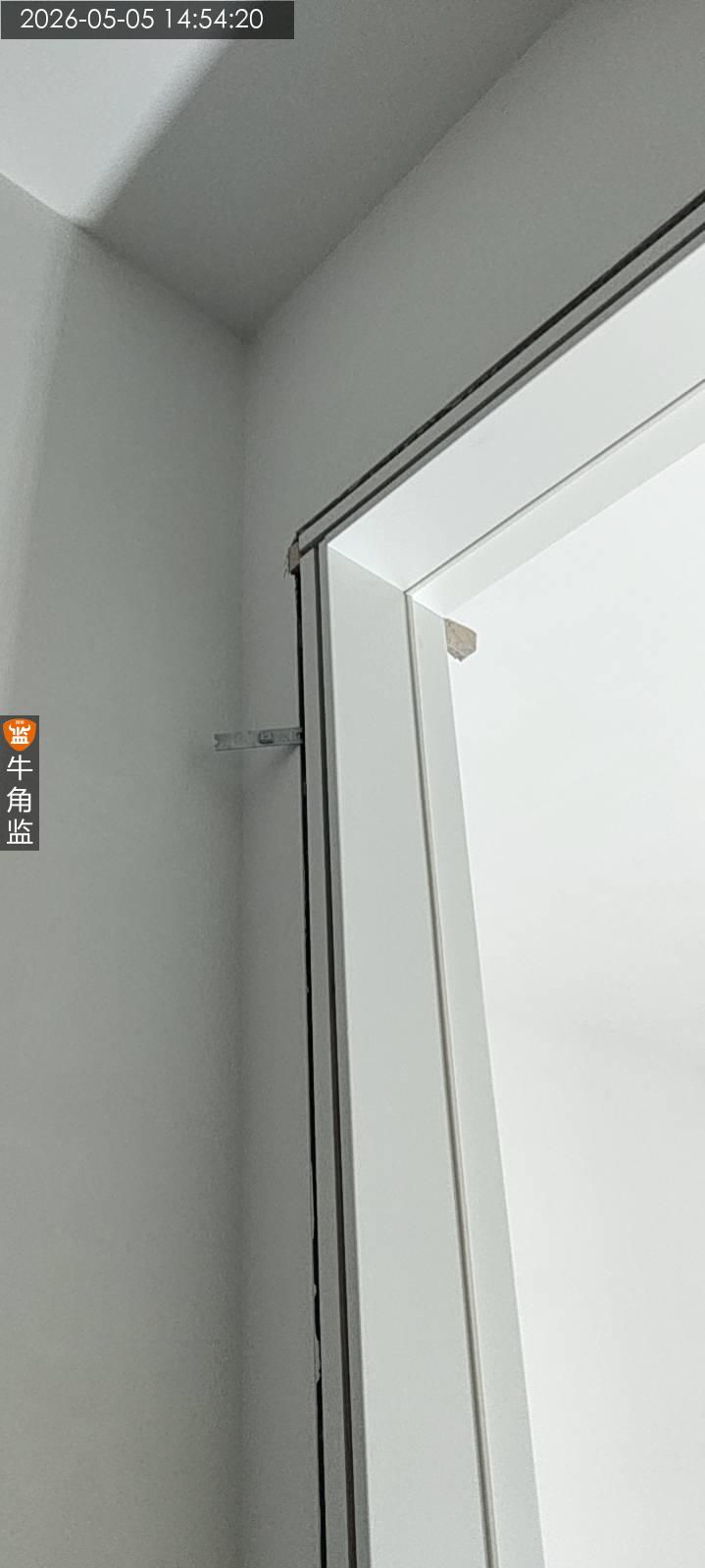

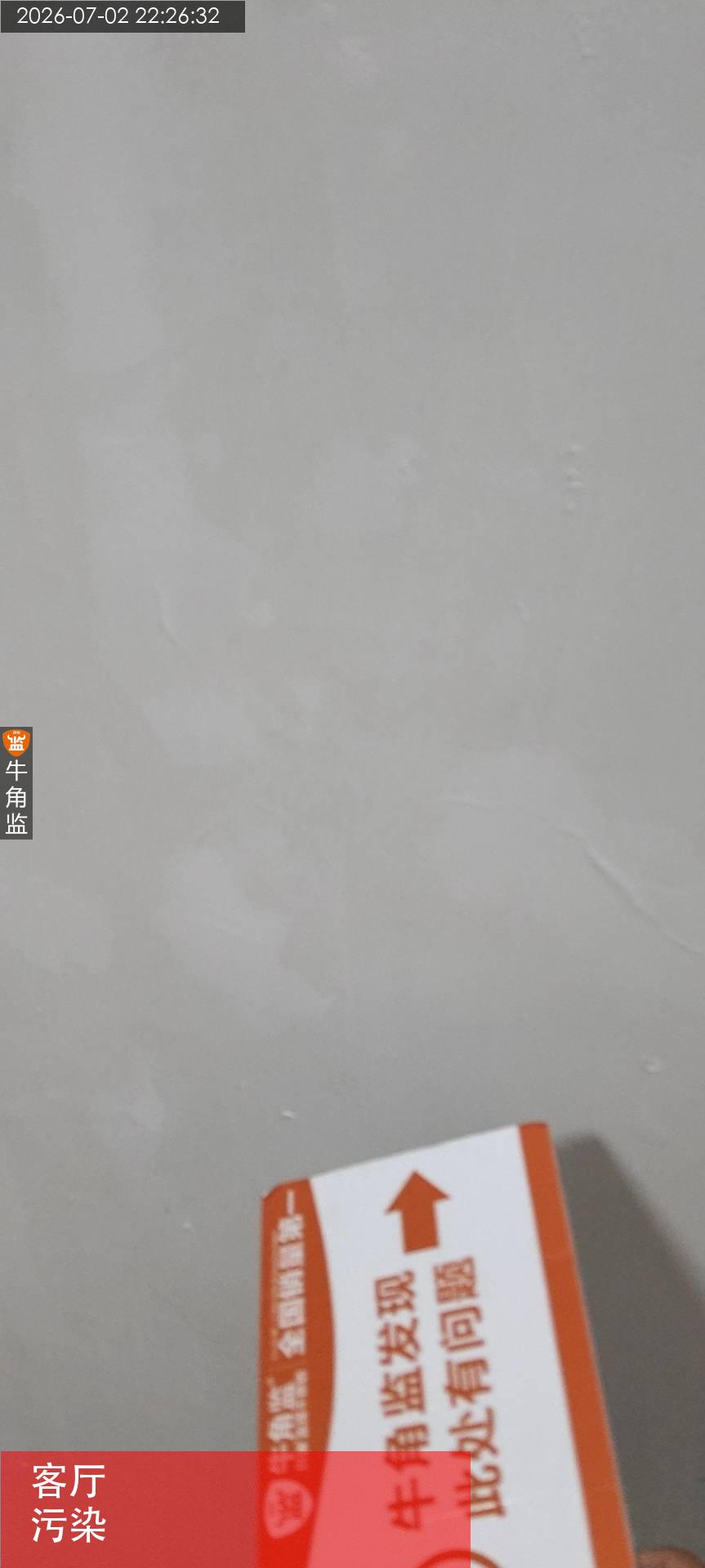

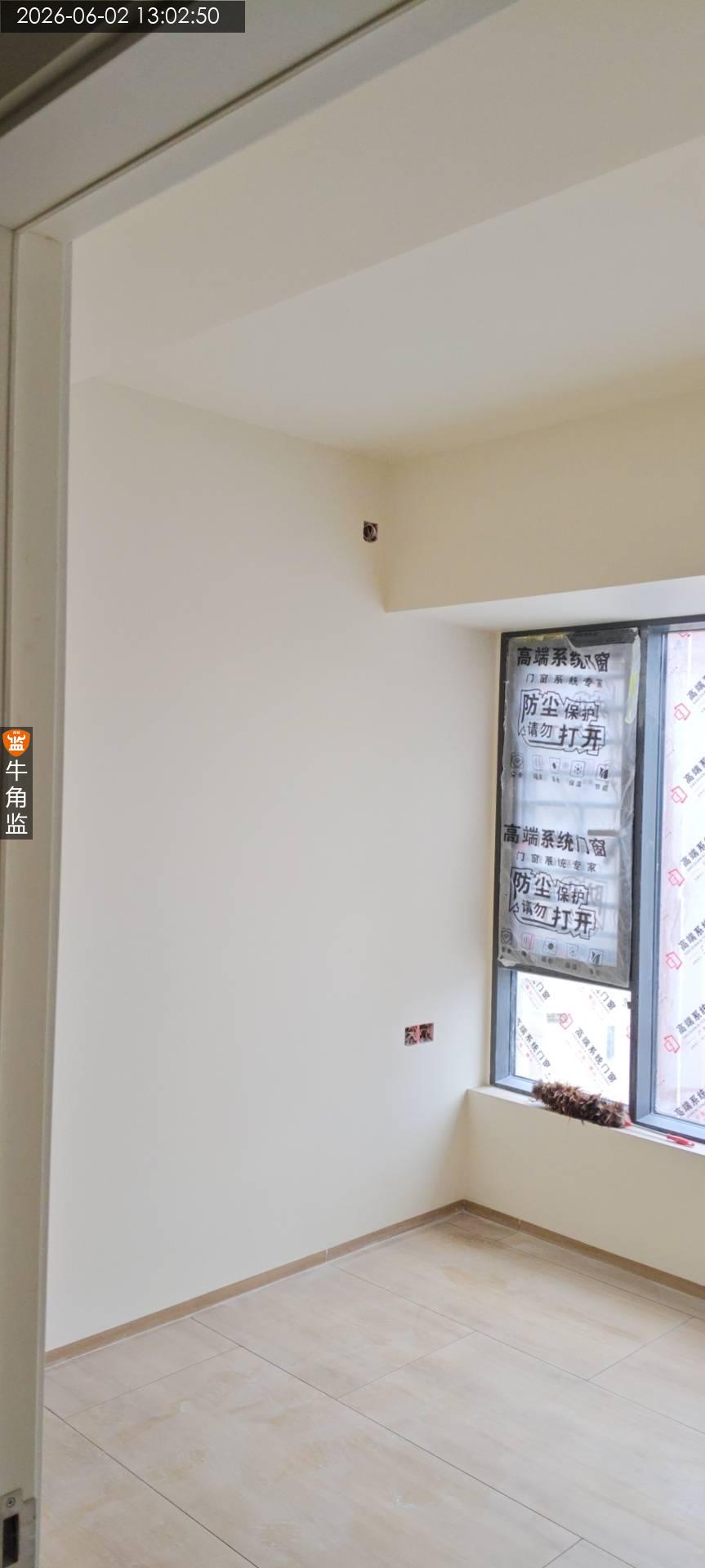

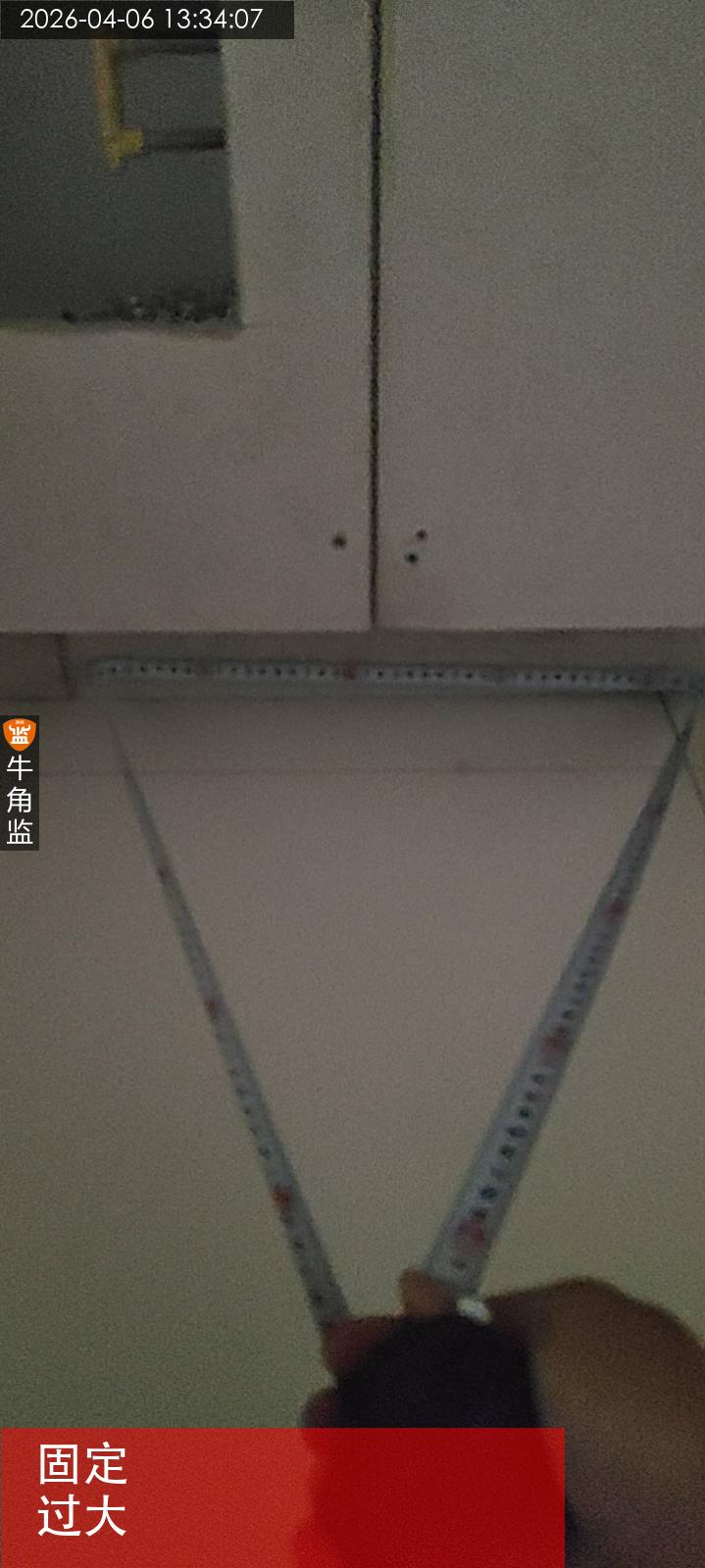

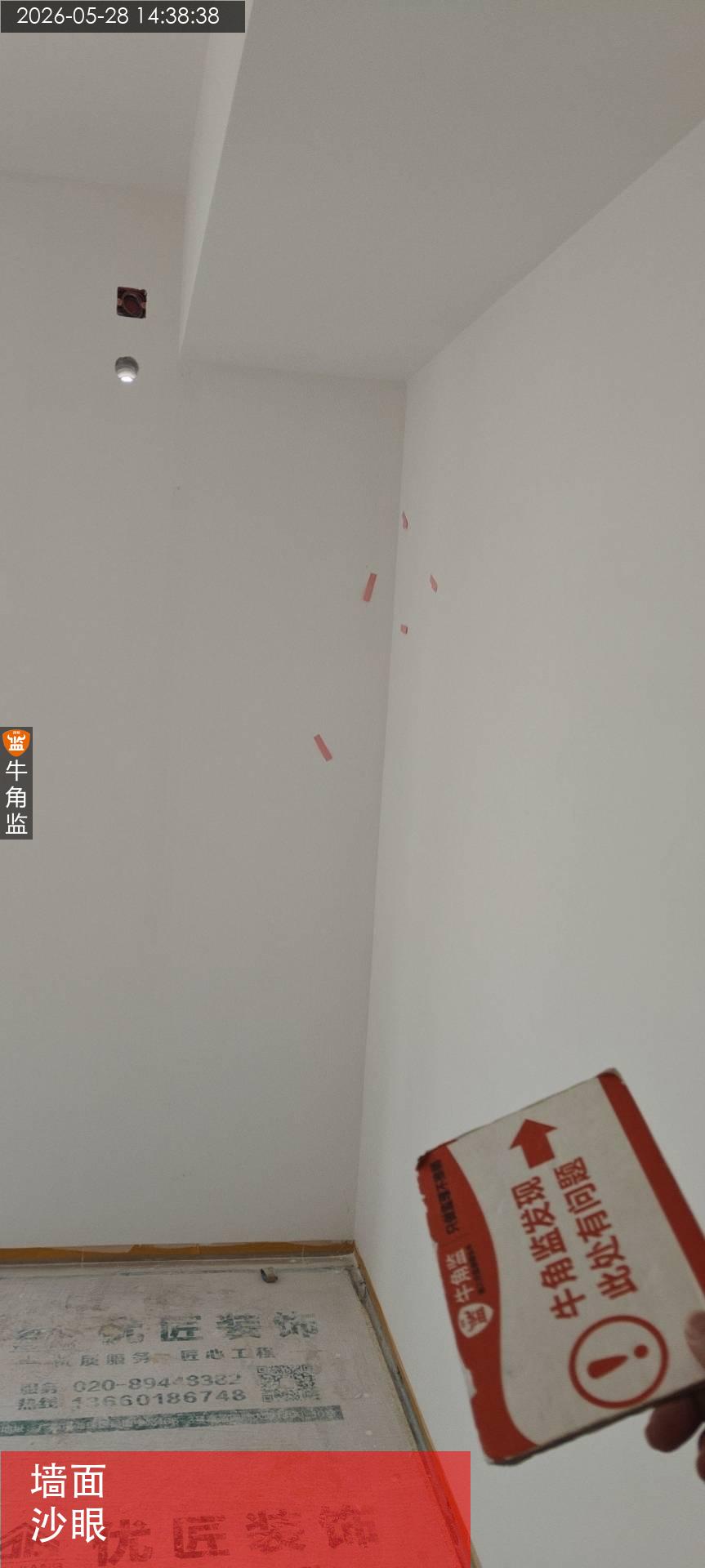

本次检查情况如下 1、全屋门扇未进行安装门吸,需进行整改;整改建议:需告知商家进行安装门吸,避免门碰撞到墙壁。 2、入户门门套存在划痕与掉漆,需进行整改。;整改建议:需进行修补处理掉漆位置以及划痕位置,保持美观。 3、强电箱标识未进行整改,需进行跟进处理。 4、现场墙面油漆存在色污染,修补后的痕迹,需跟进沟通处理。 5、主卧门扇密闭性未整改,需跟进处理。 6、厨房油烟机烟管气密性未整改,需进行跟进处理。 7、次卧插座四个未接通地线,需进行整改。 ,现场已竣工,后续修补后可以多放一些绿植,多通风
2024-11-01
越秀区路********4376
设 计 师:未知
施工队长:阳工
工地面积:49.00㎡
装修总价:0.00
本次评价:C
本次评语:

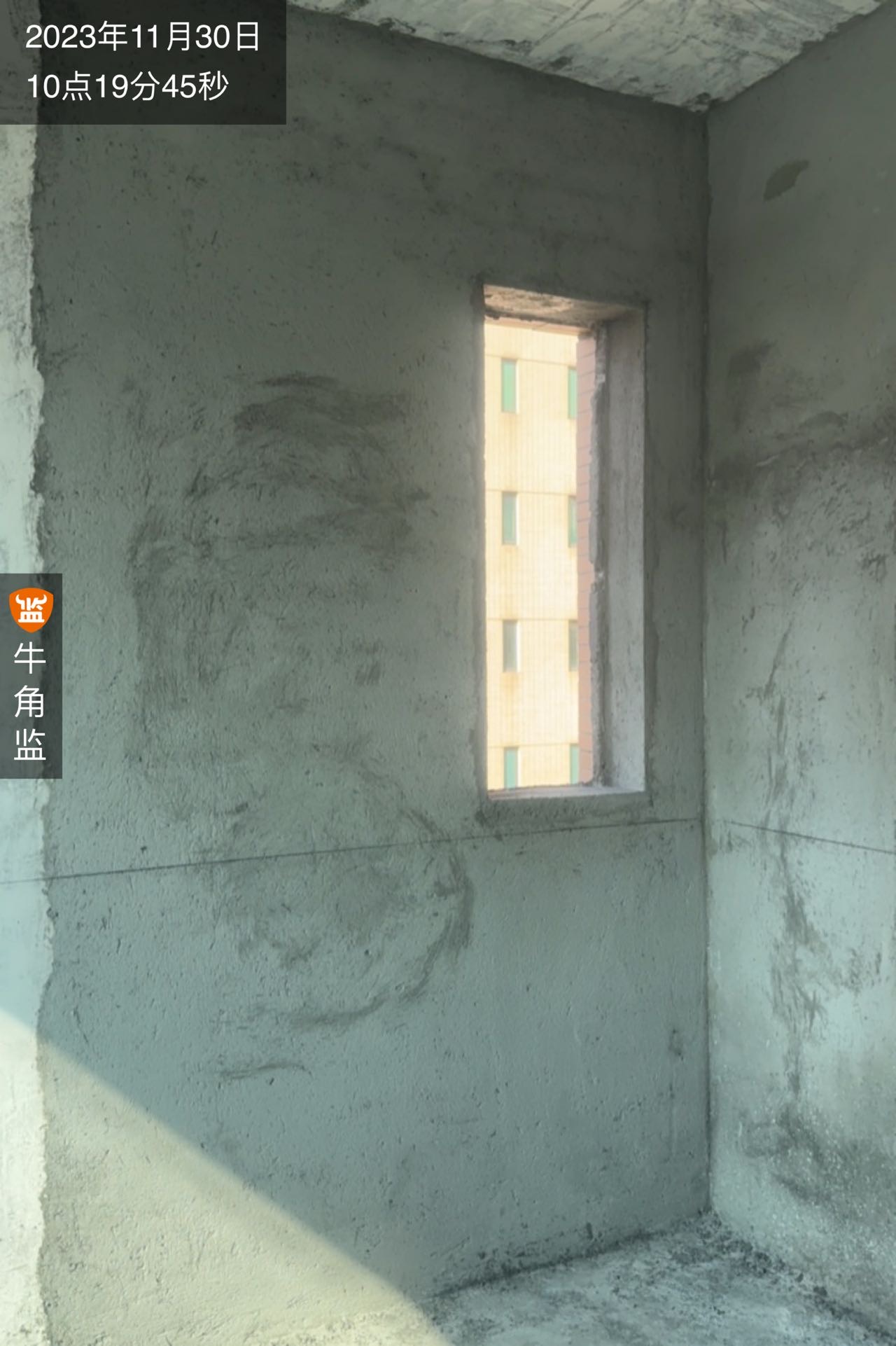

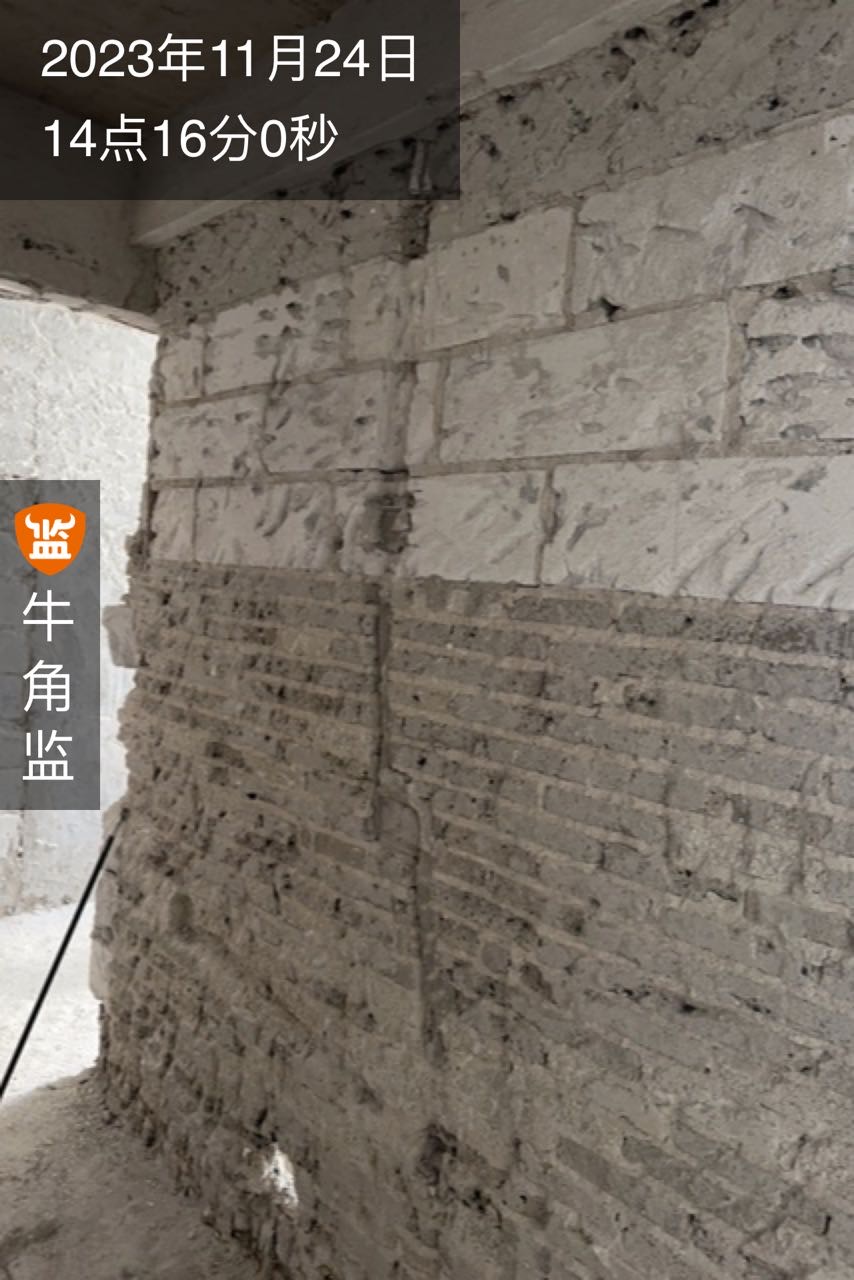

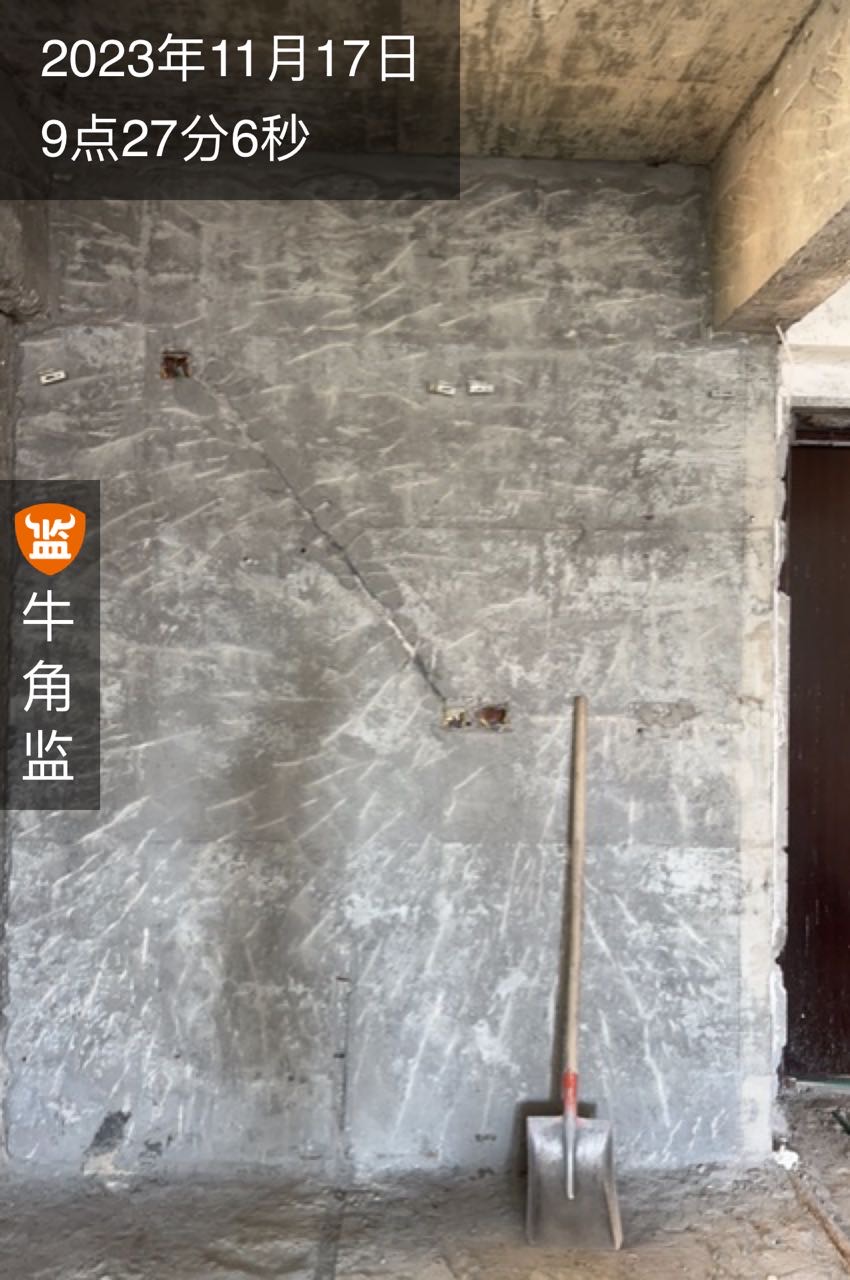

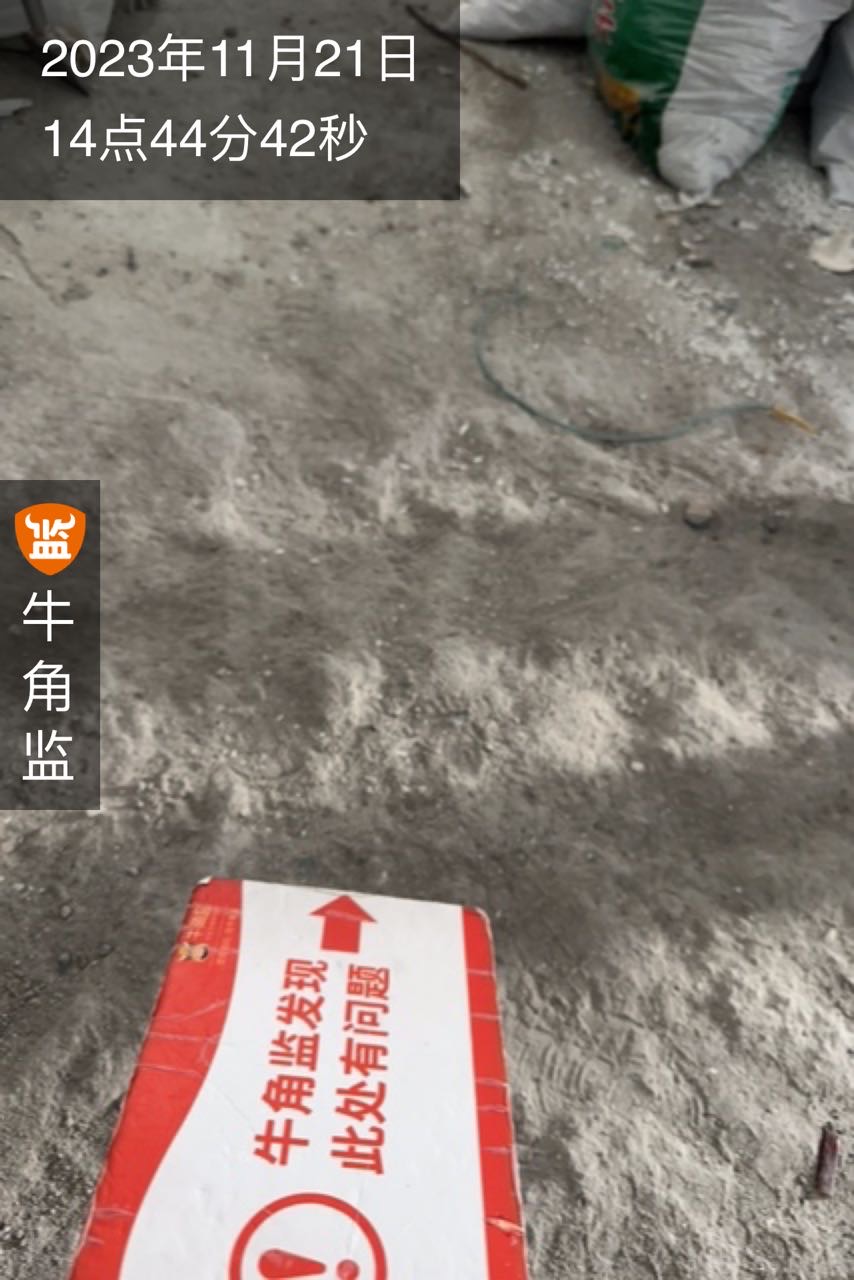

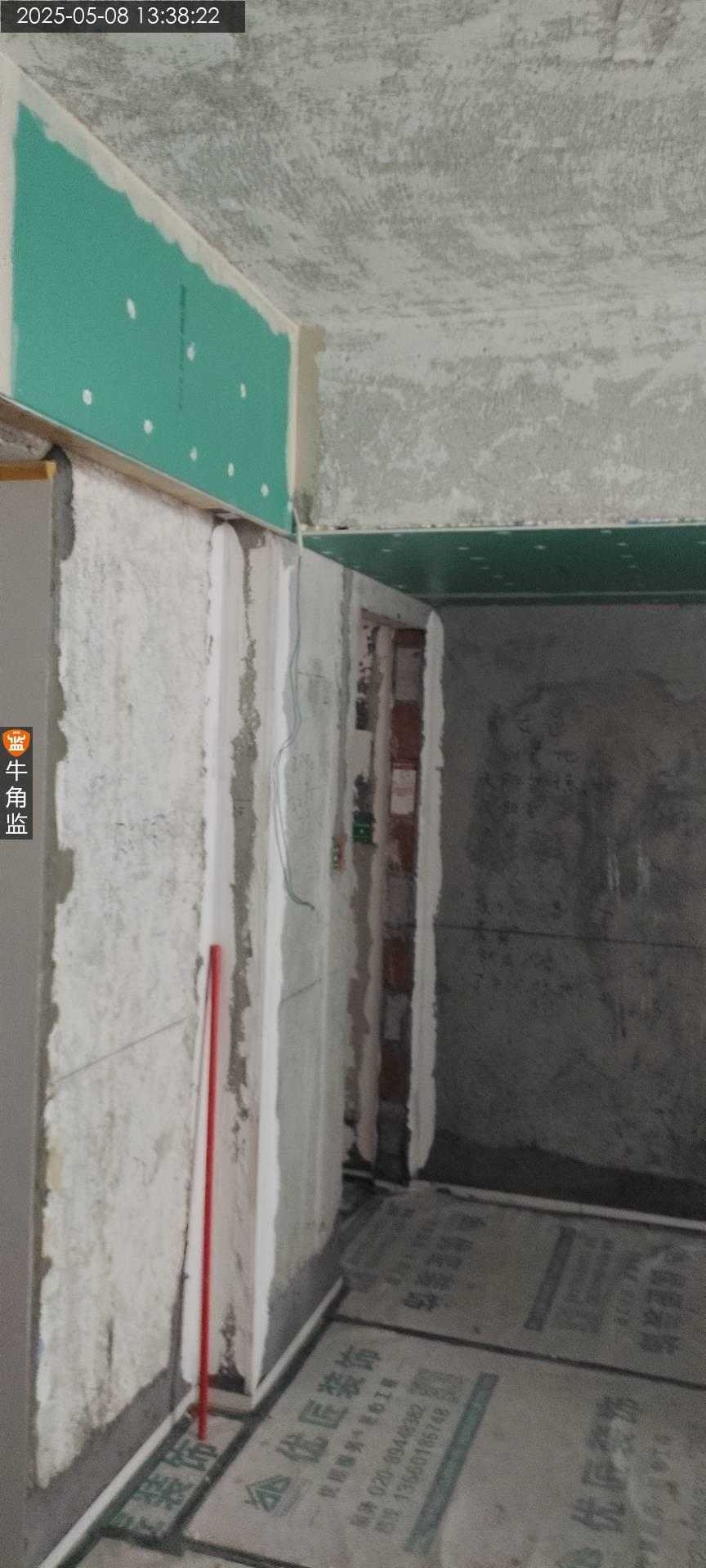

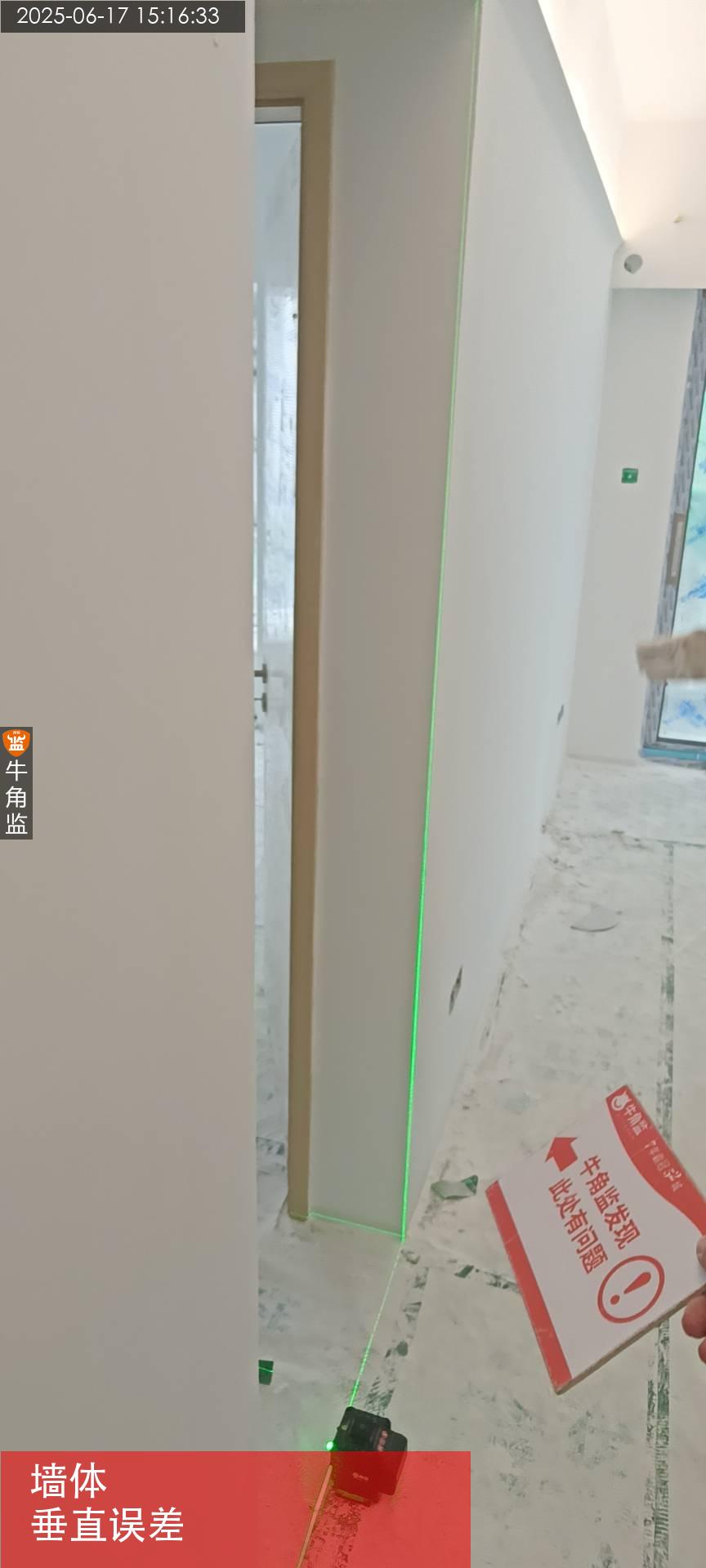

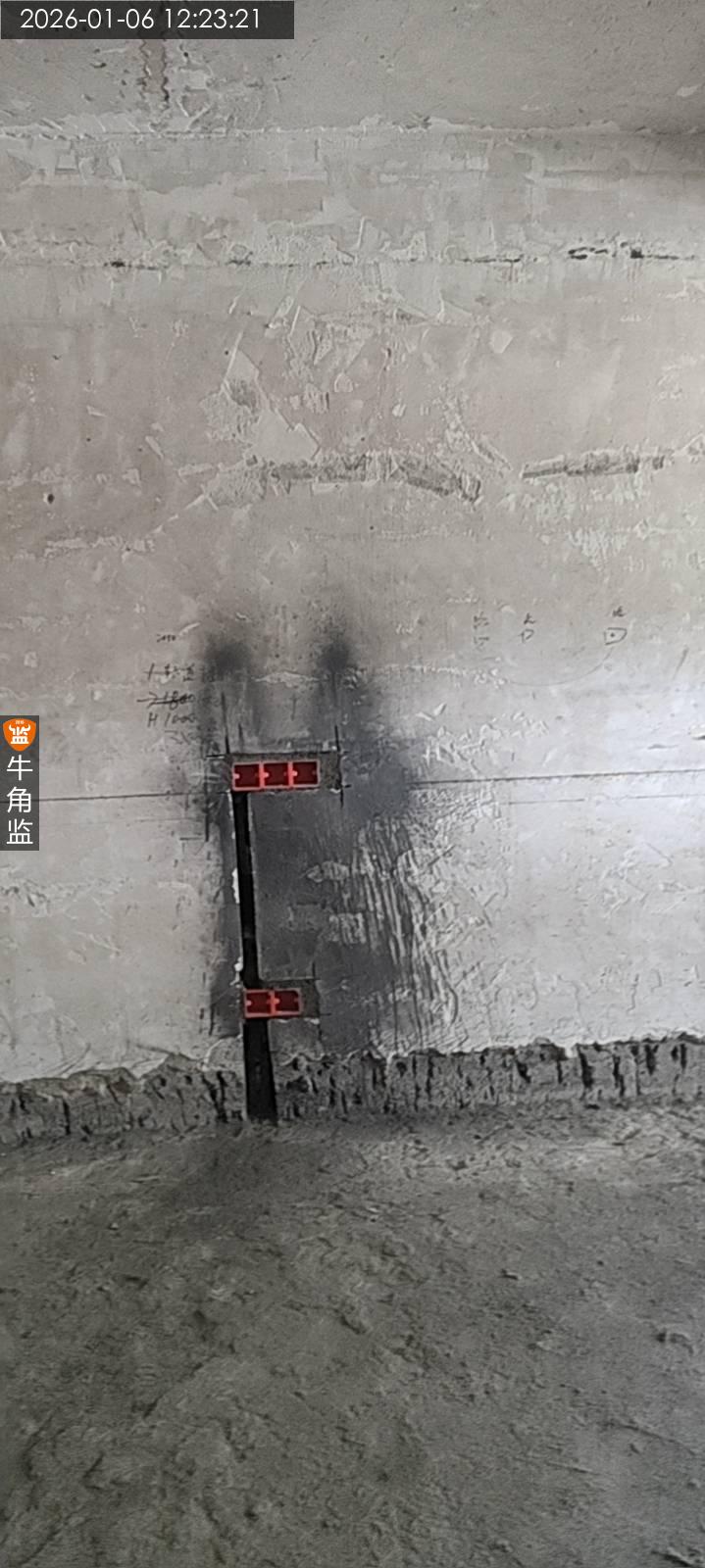

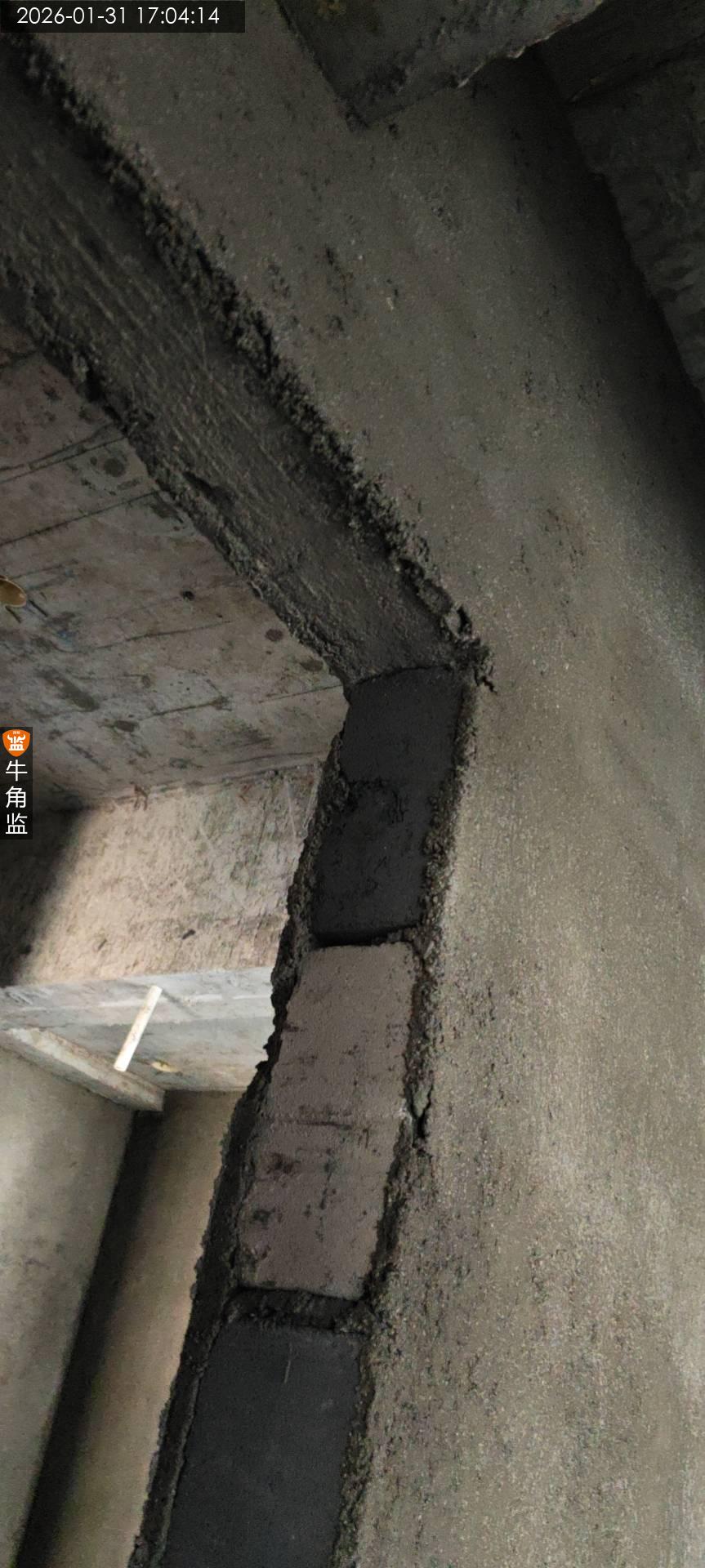

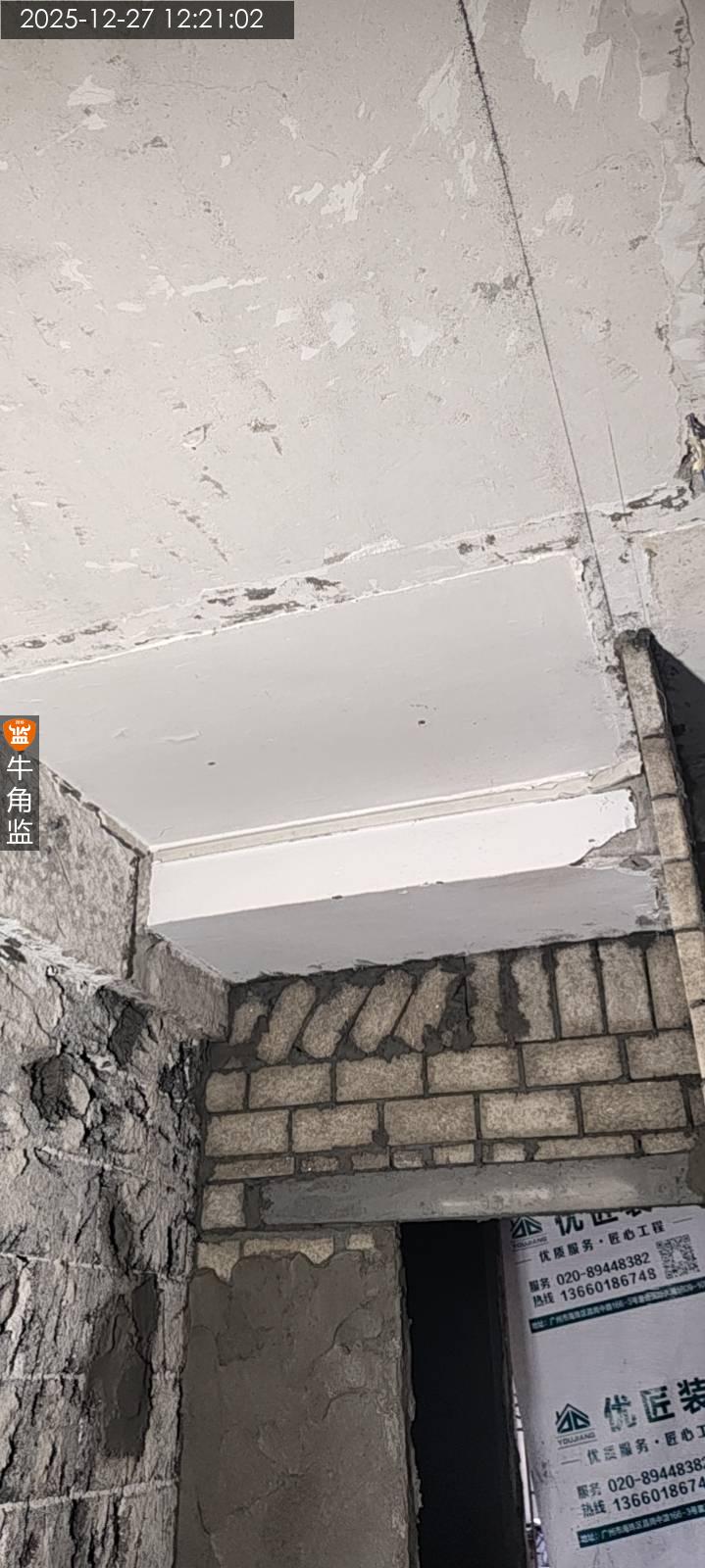

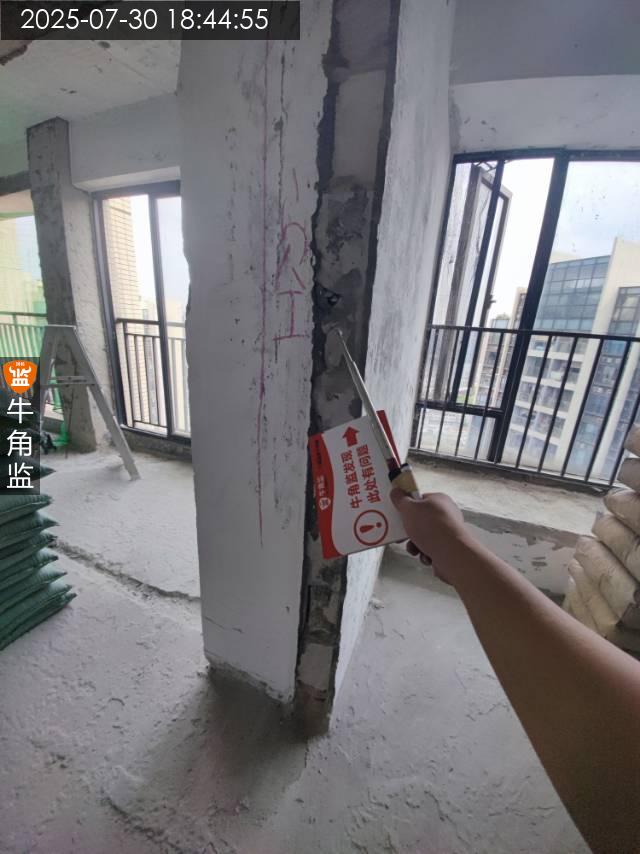

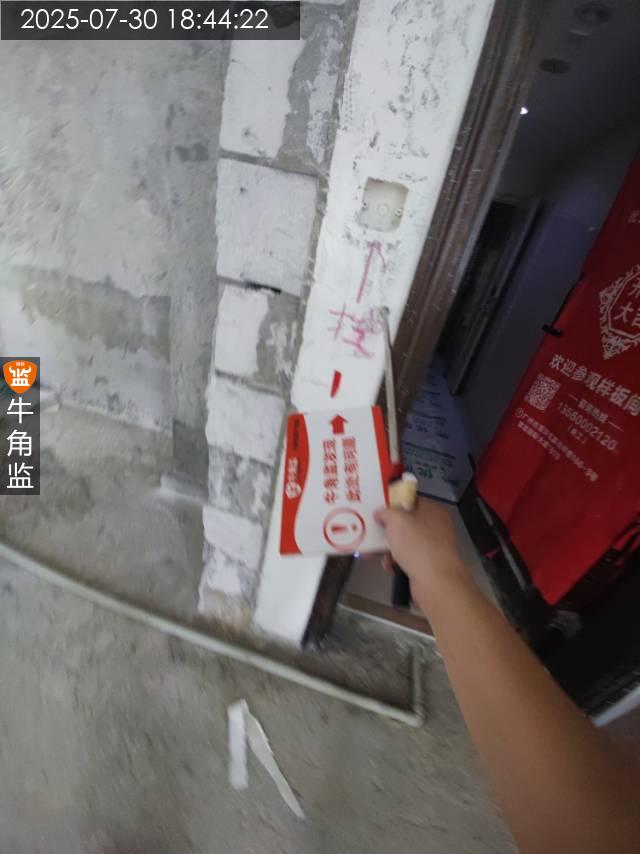

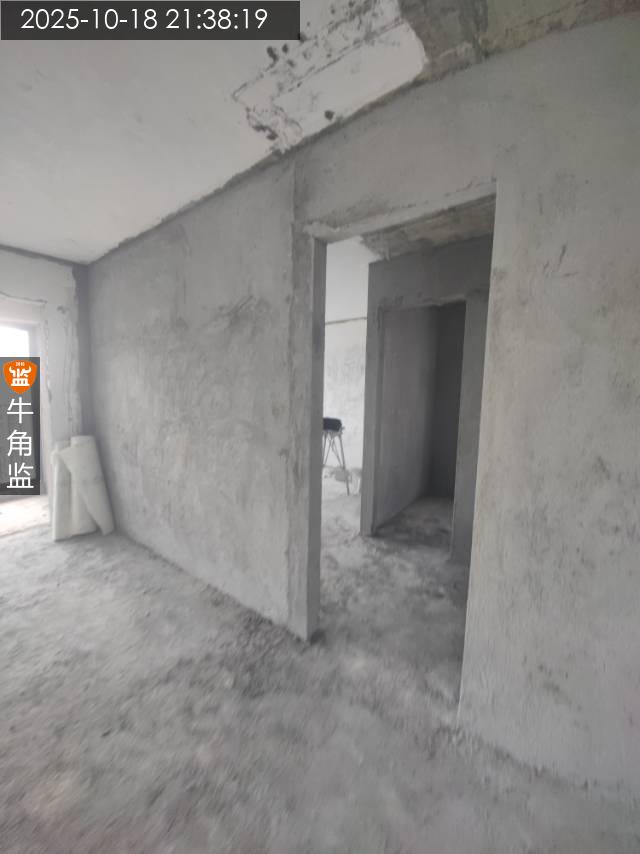

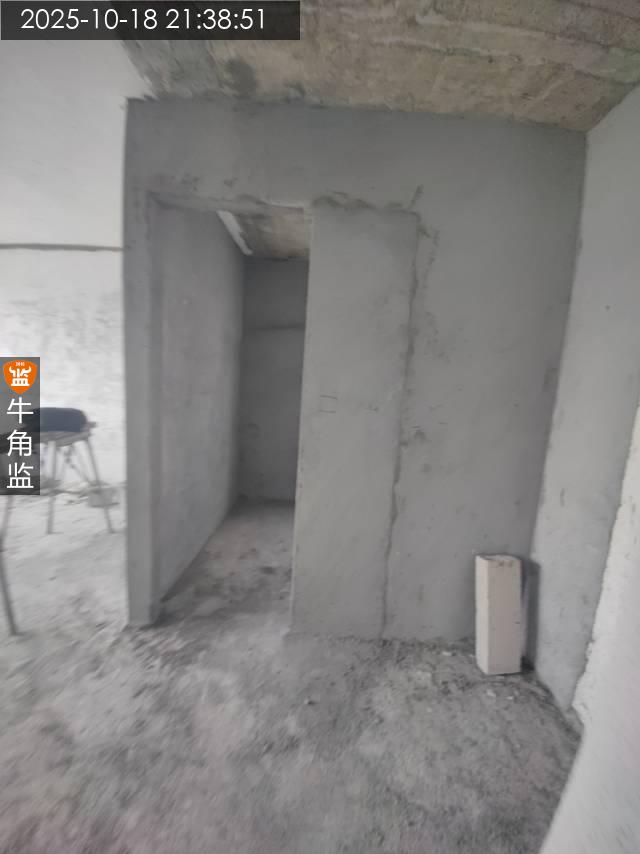

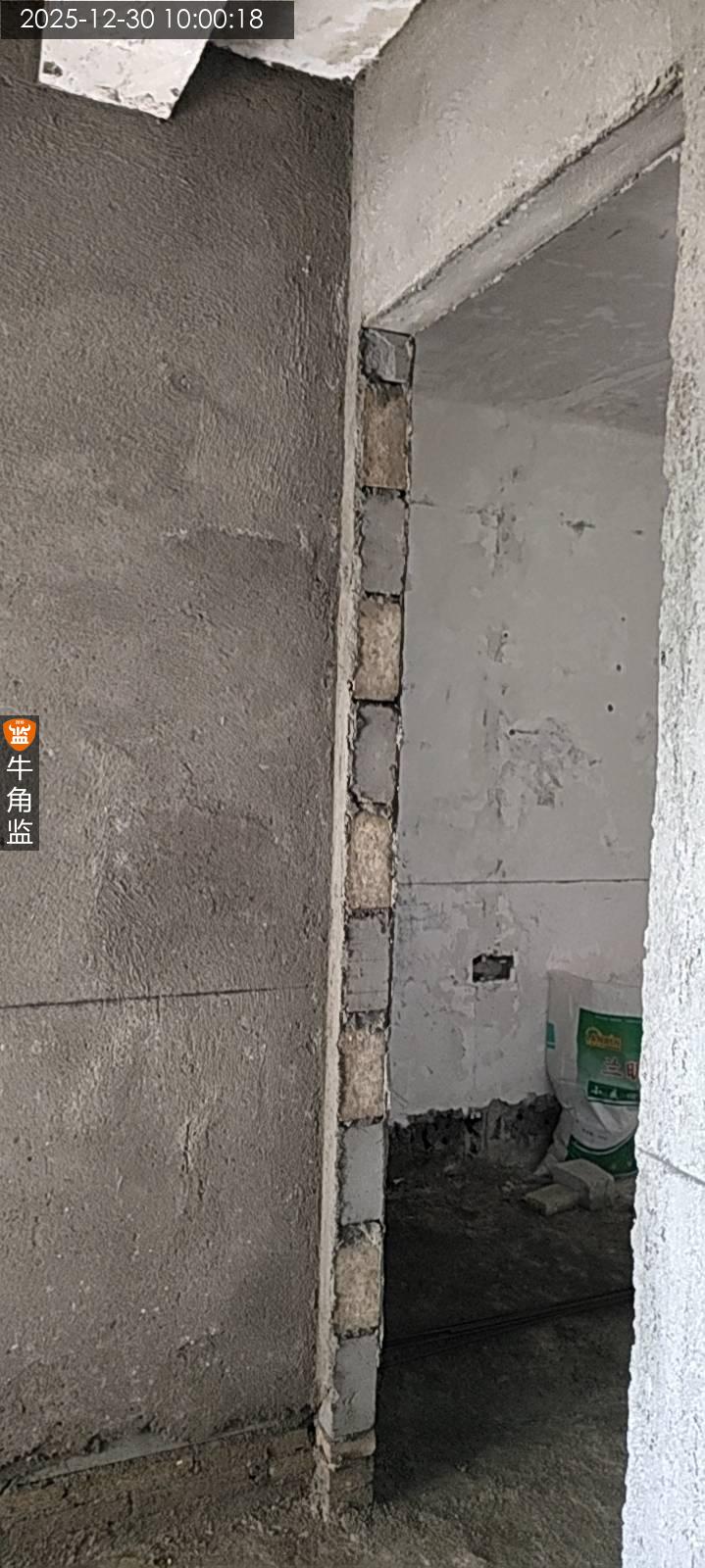

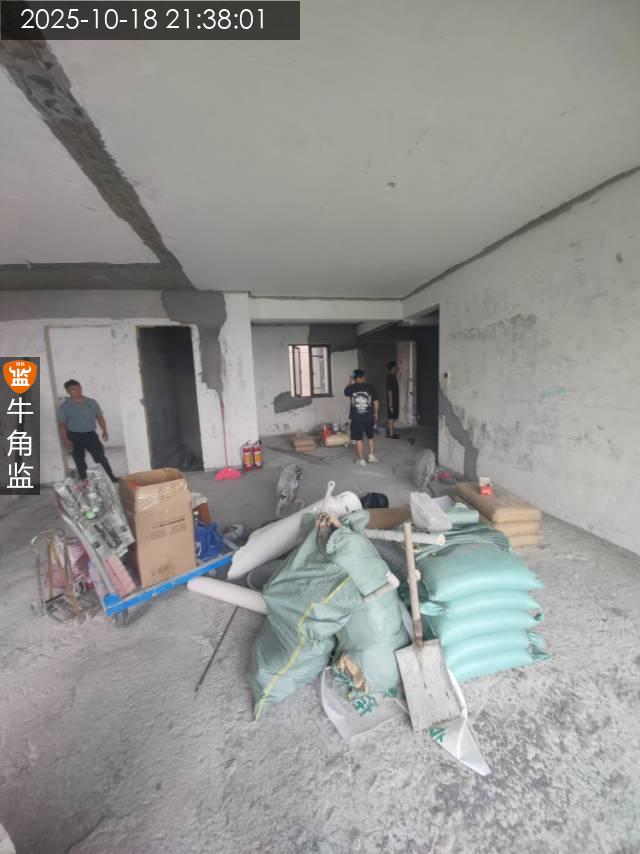

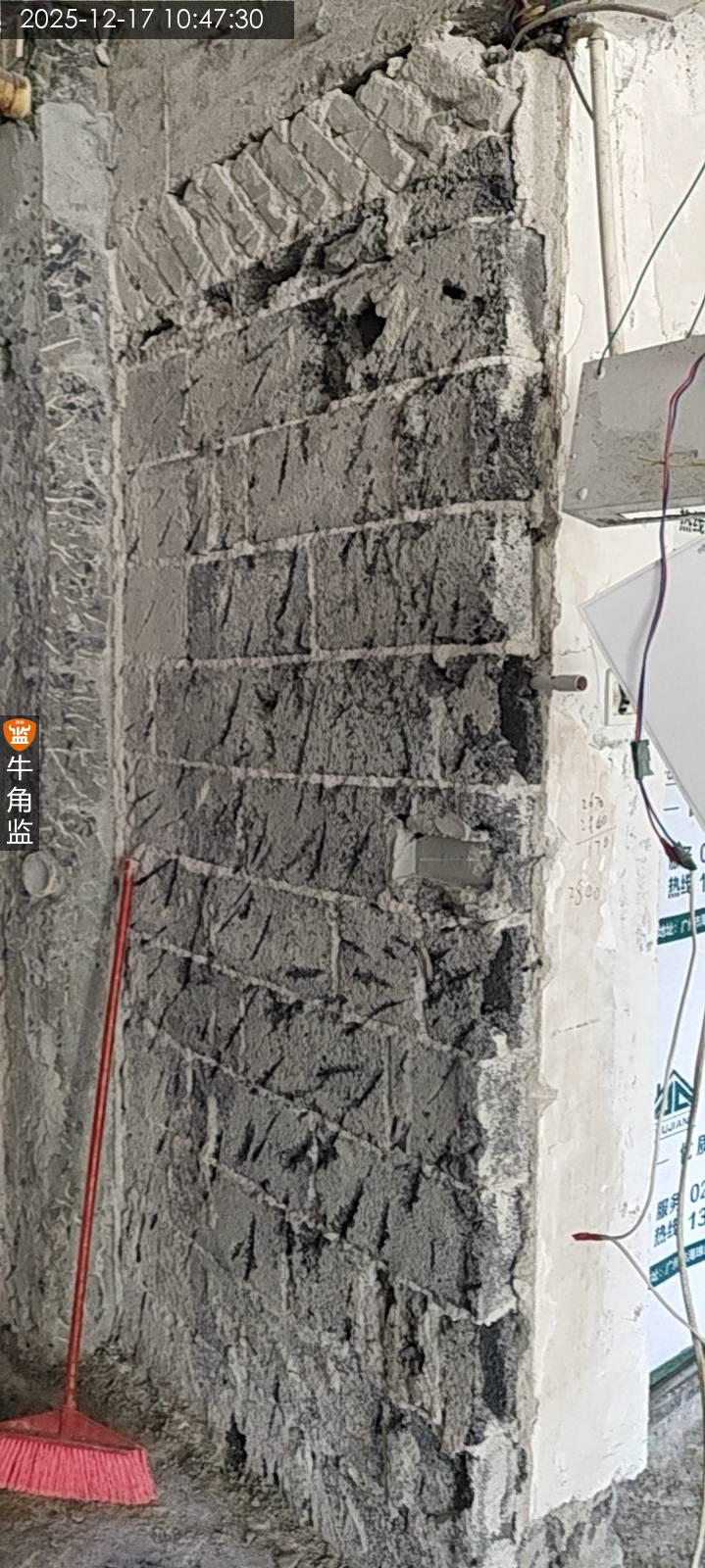

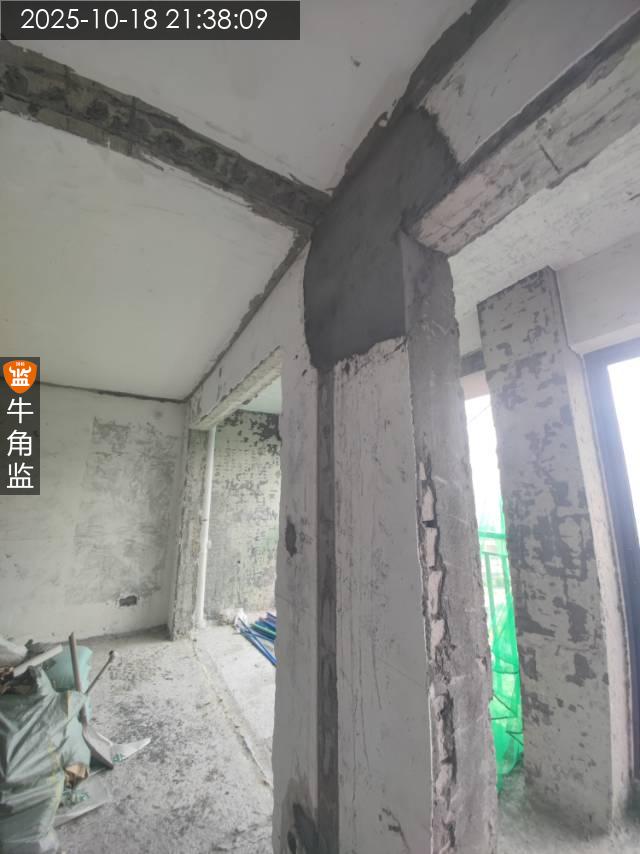

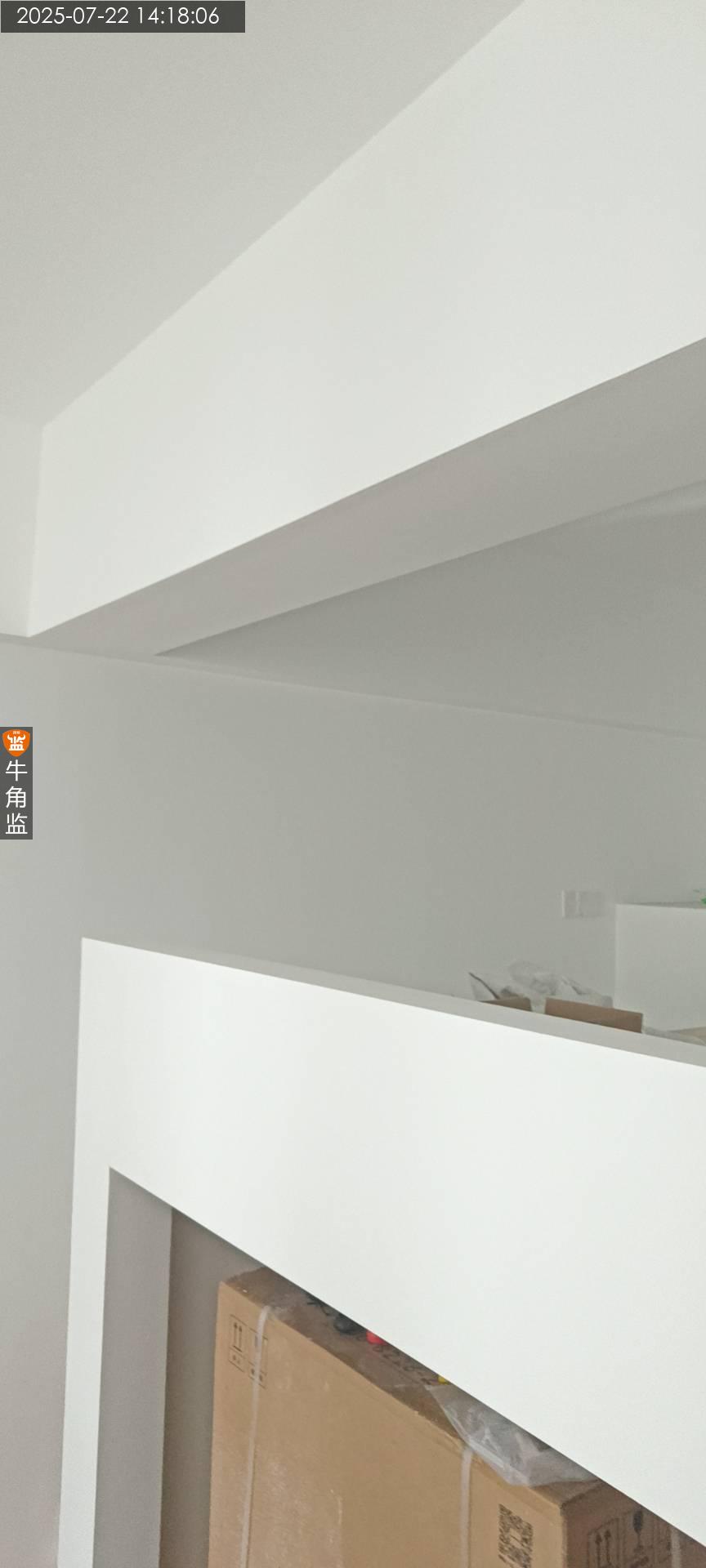

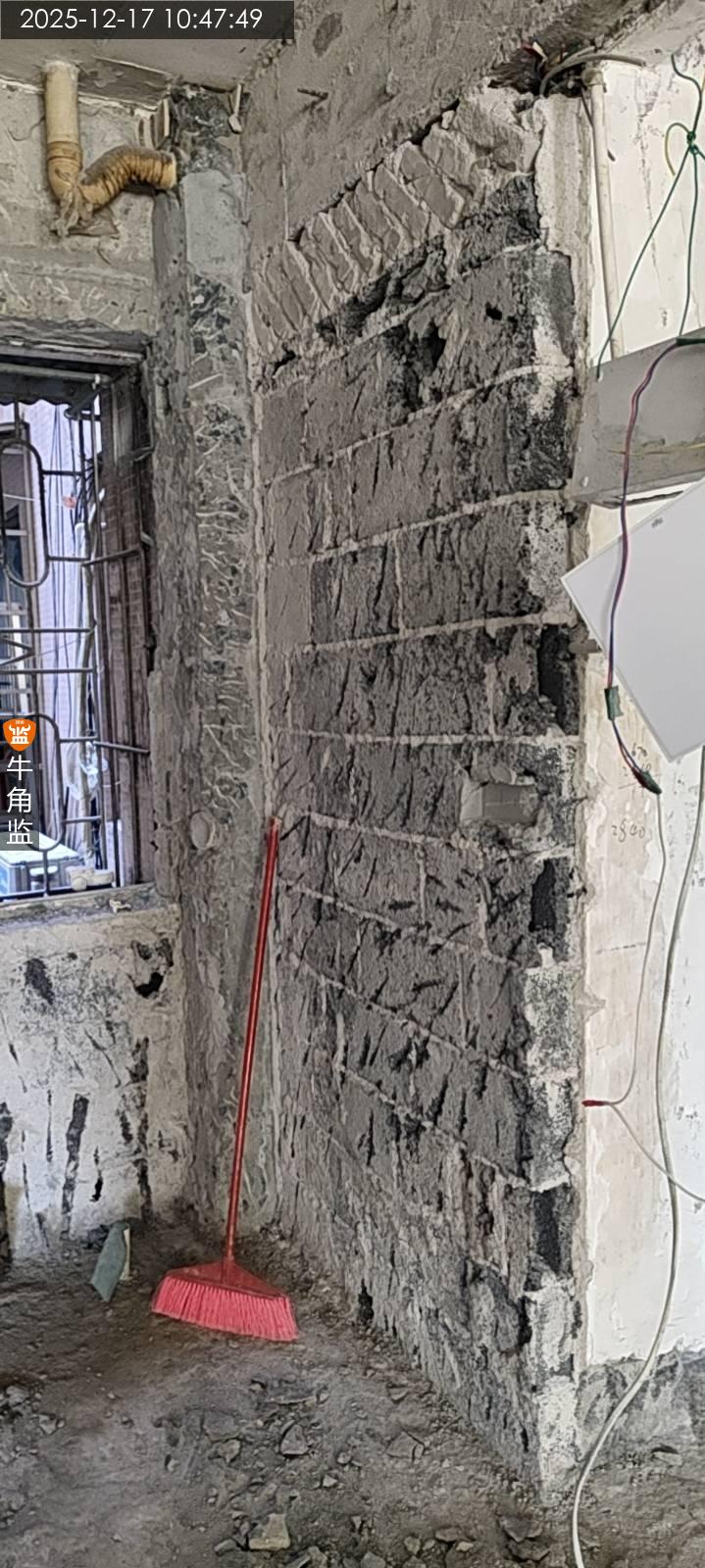

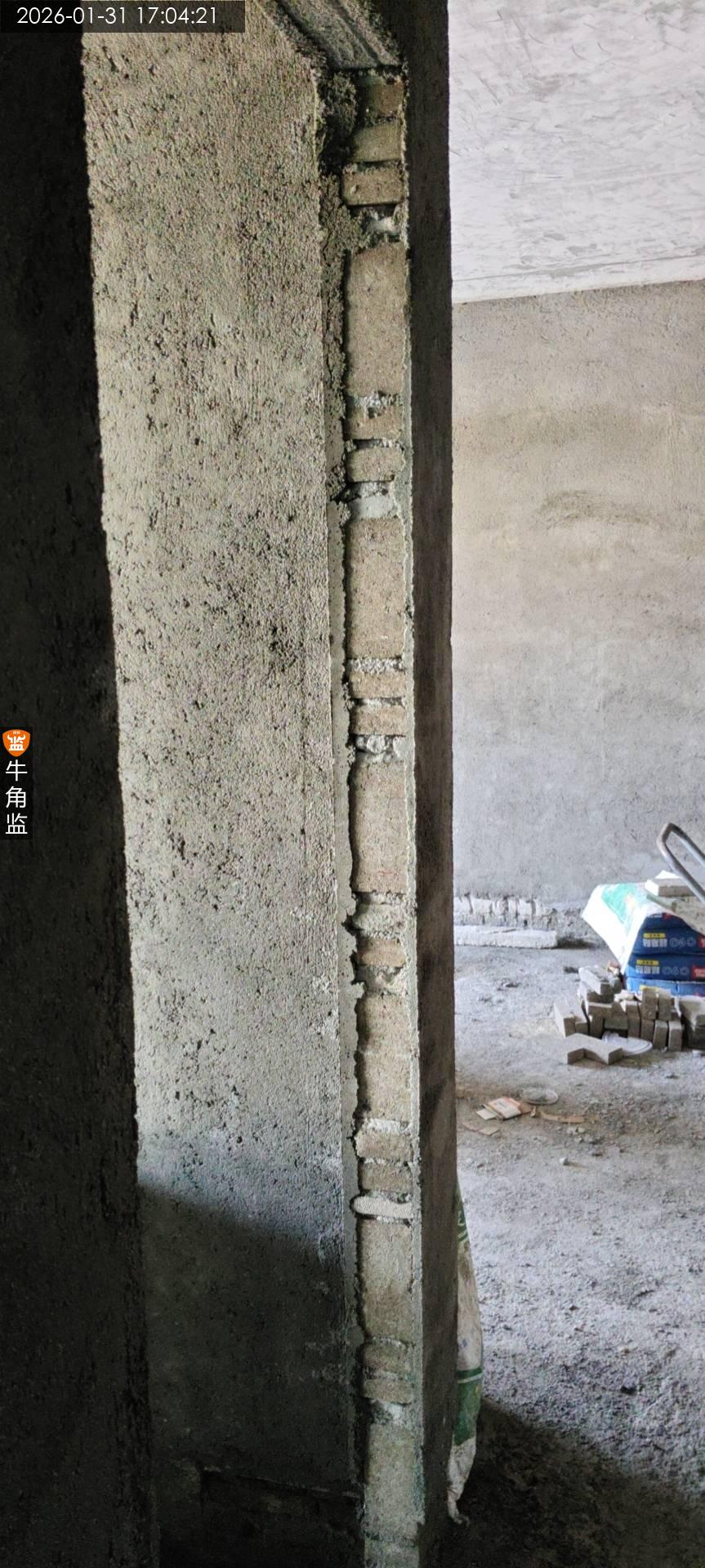

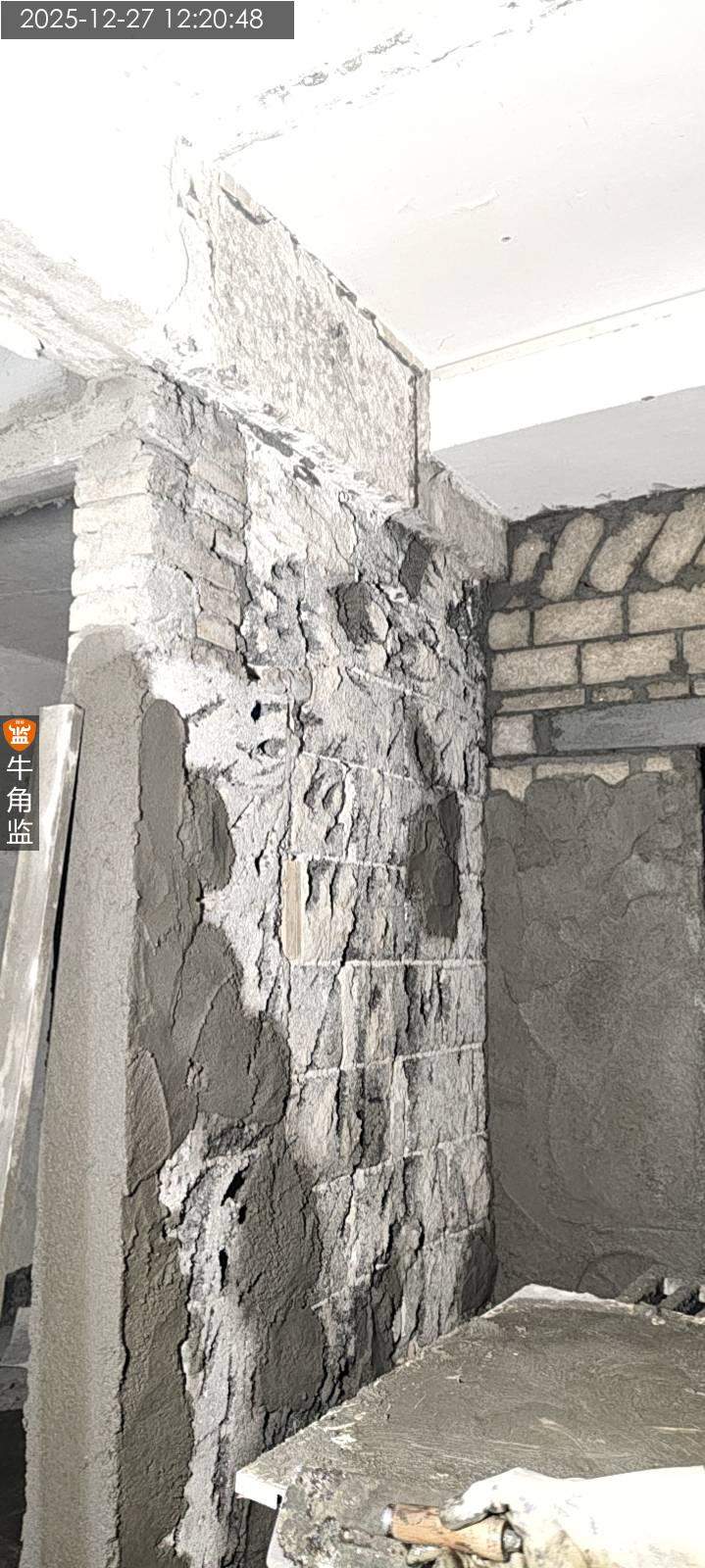

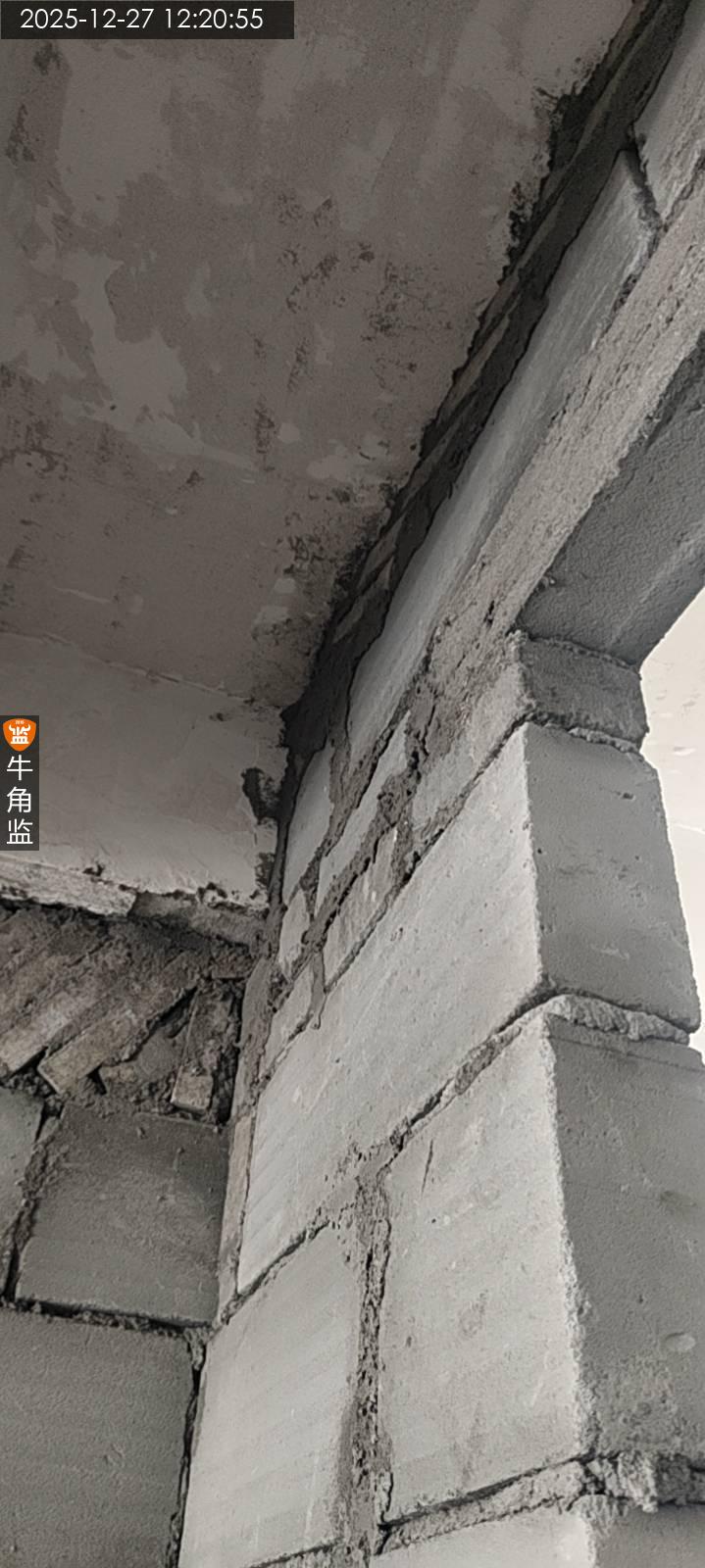

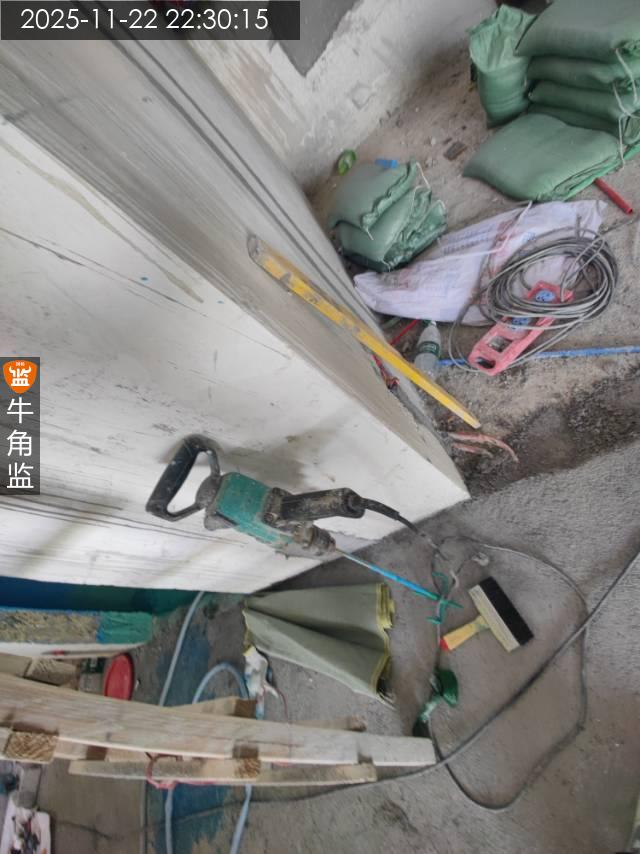

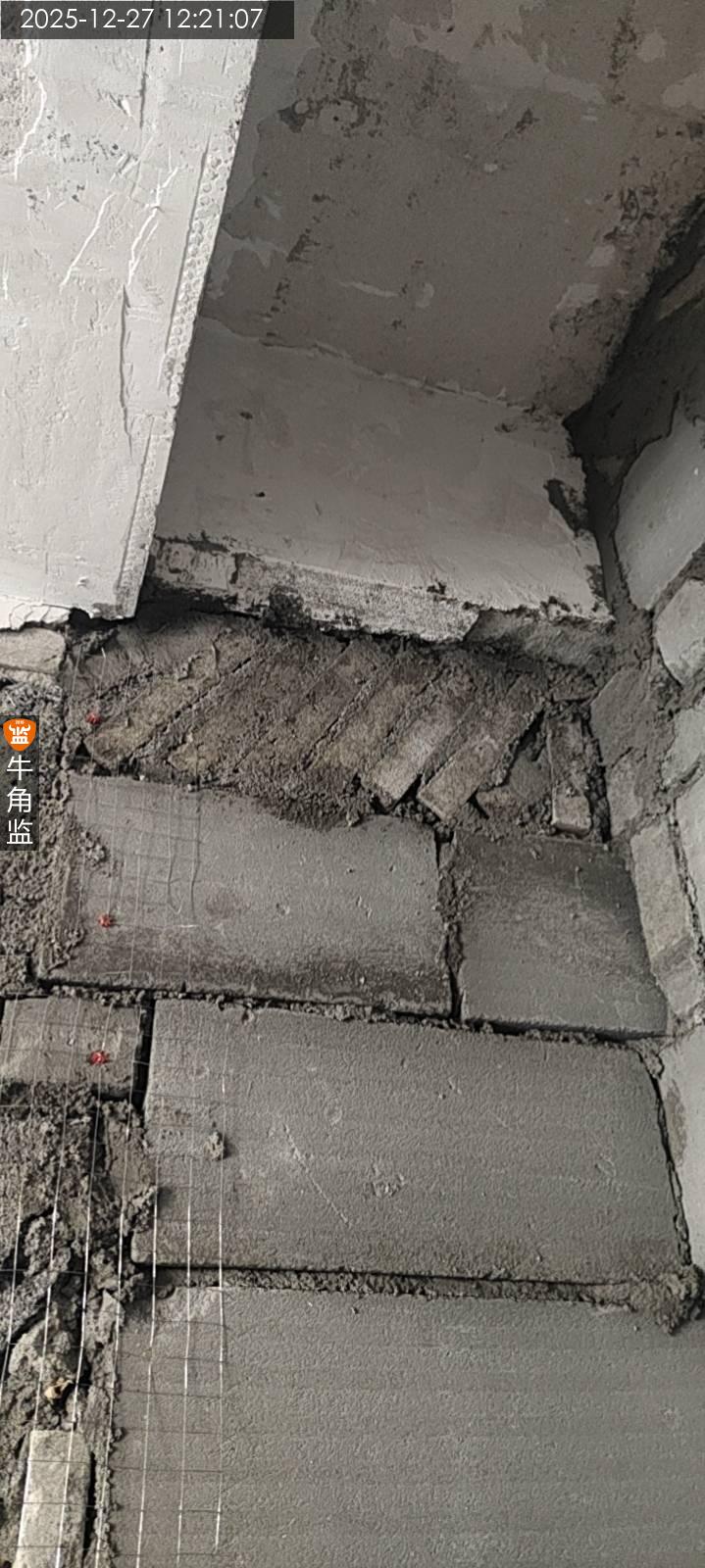

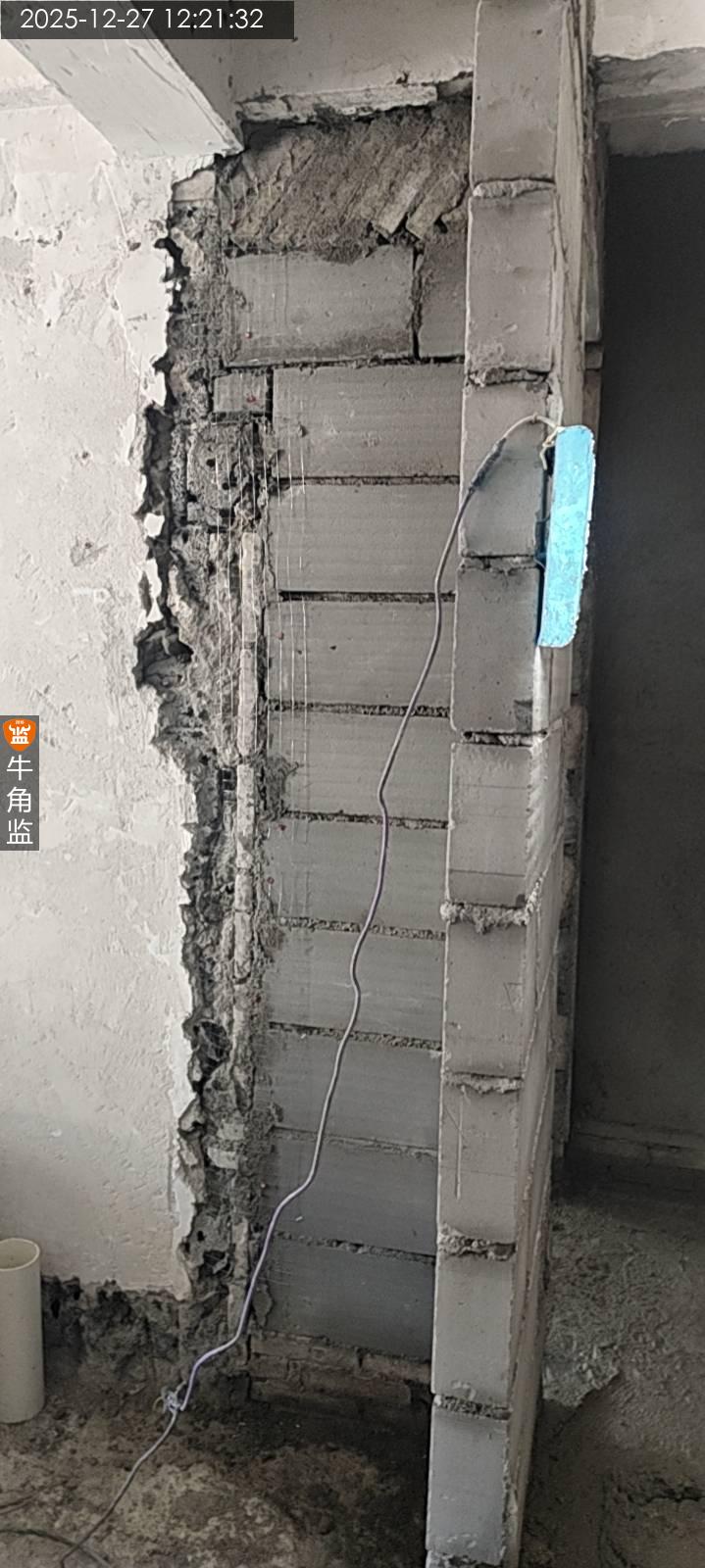

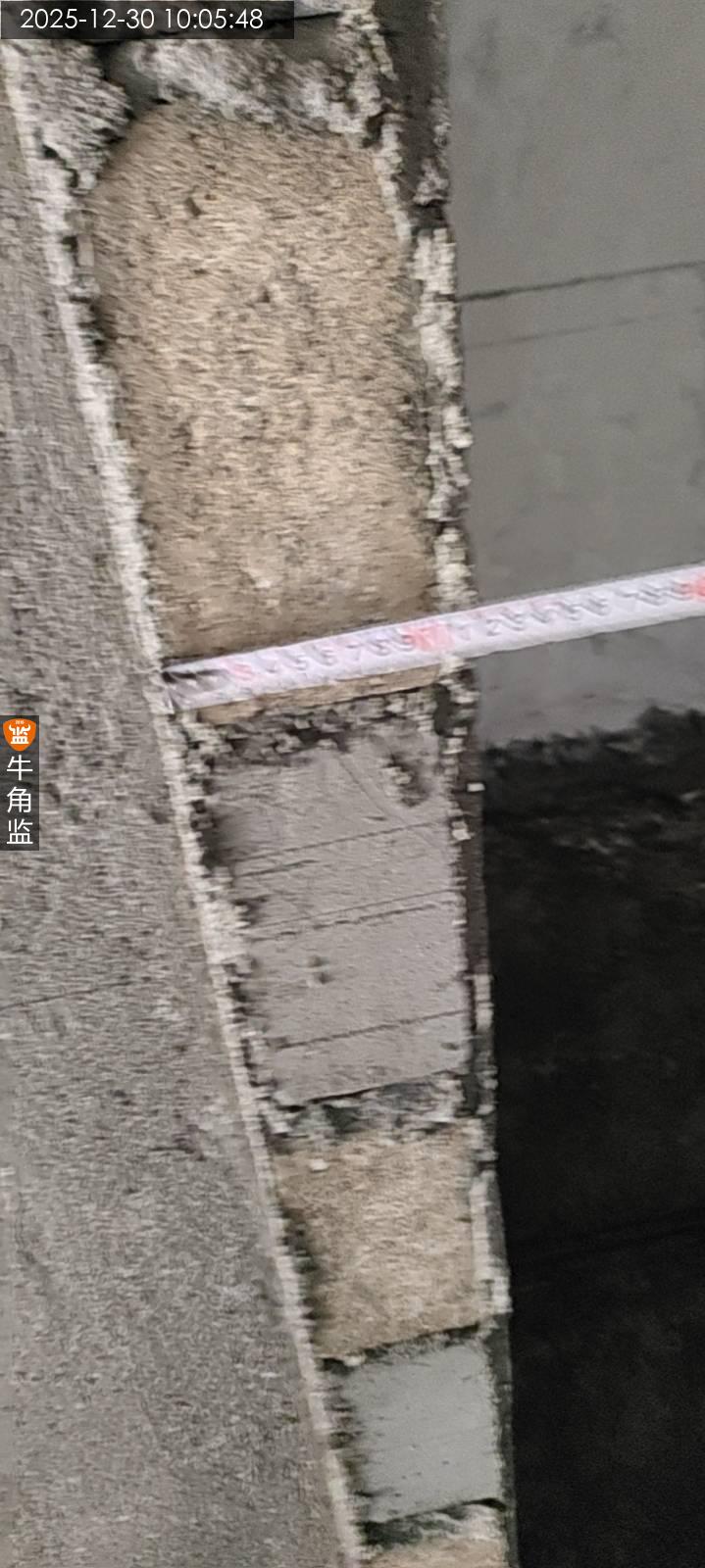

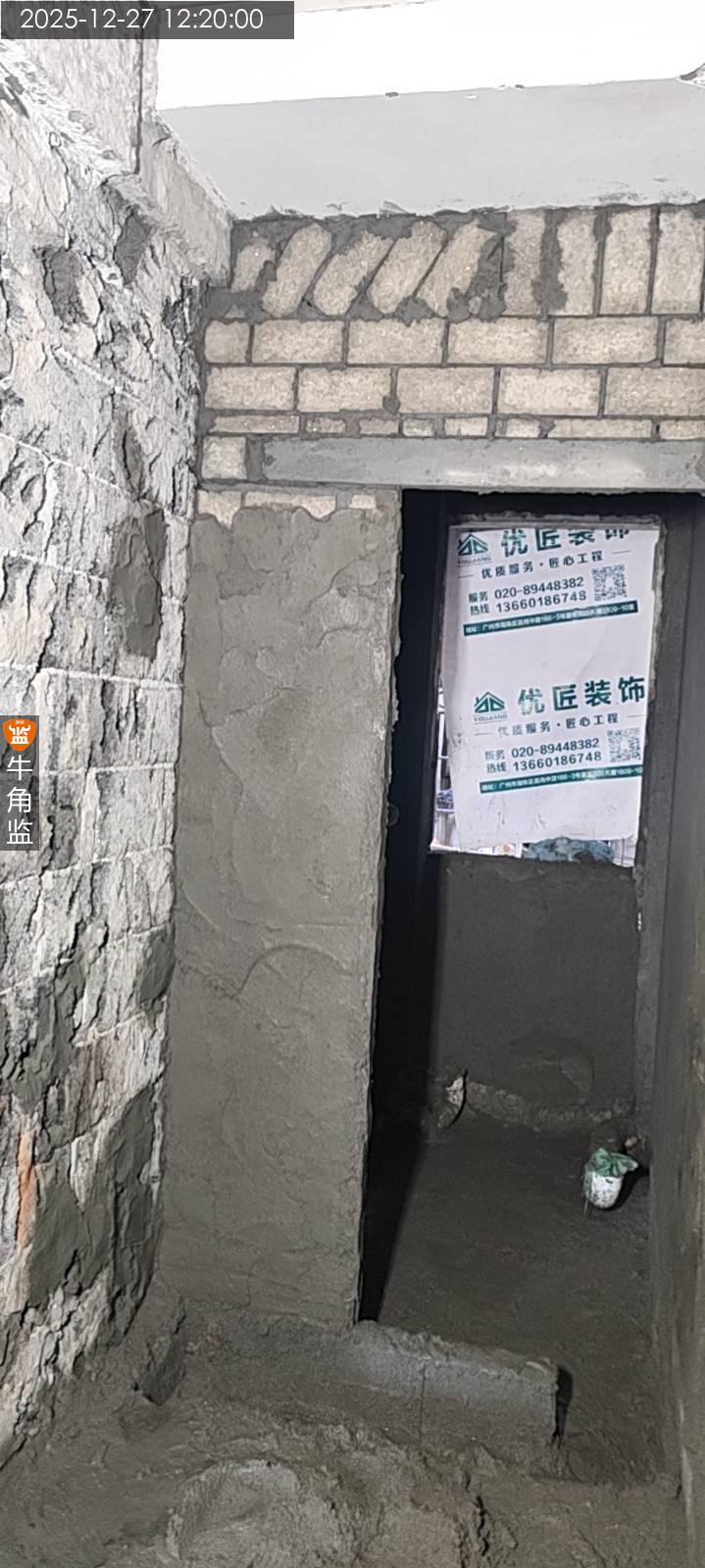

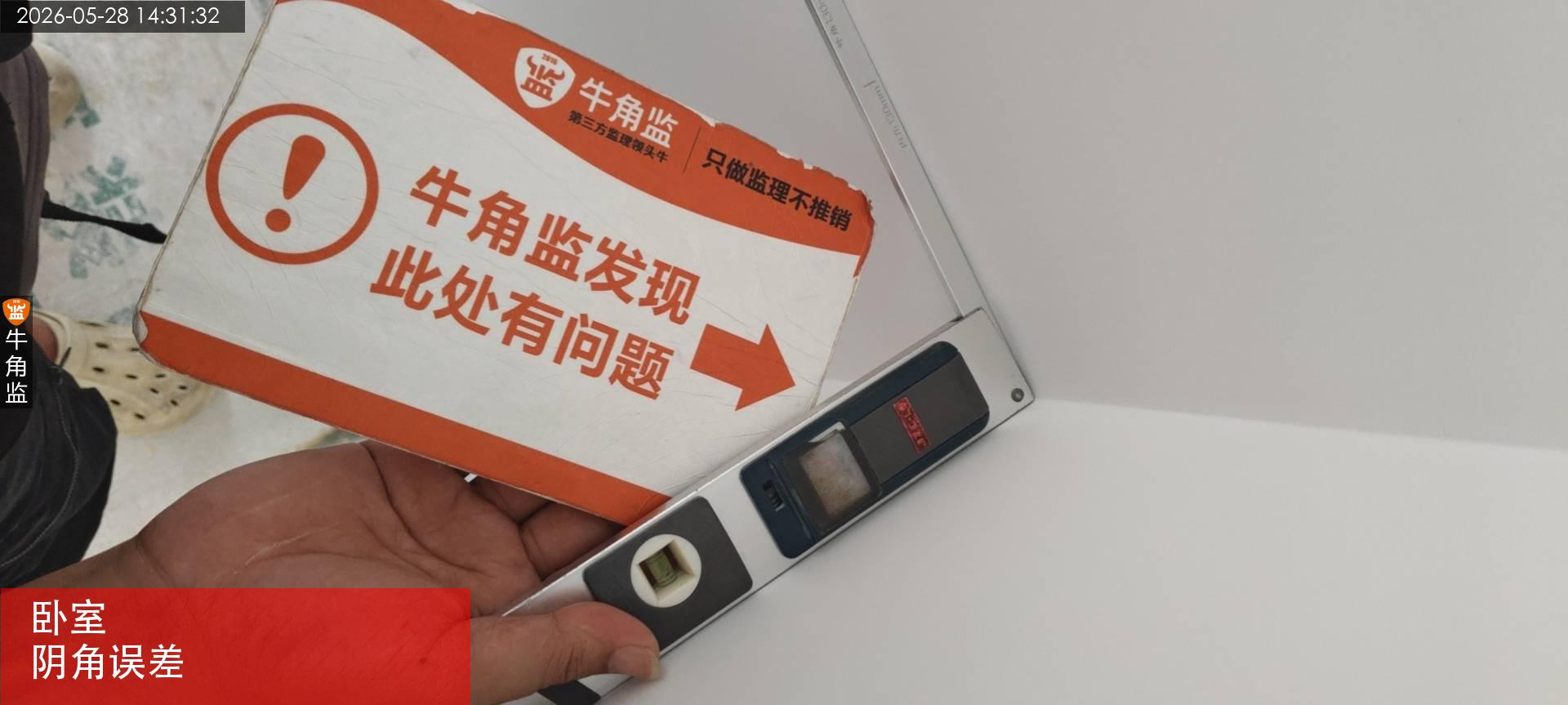

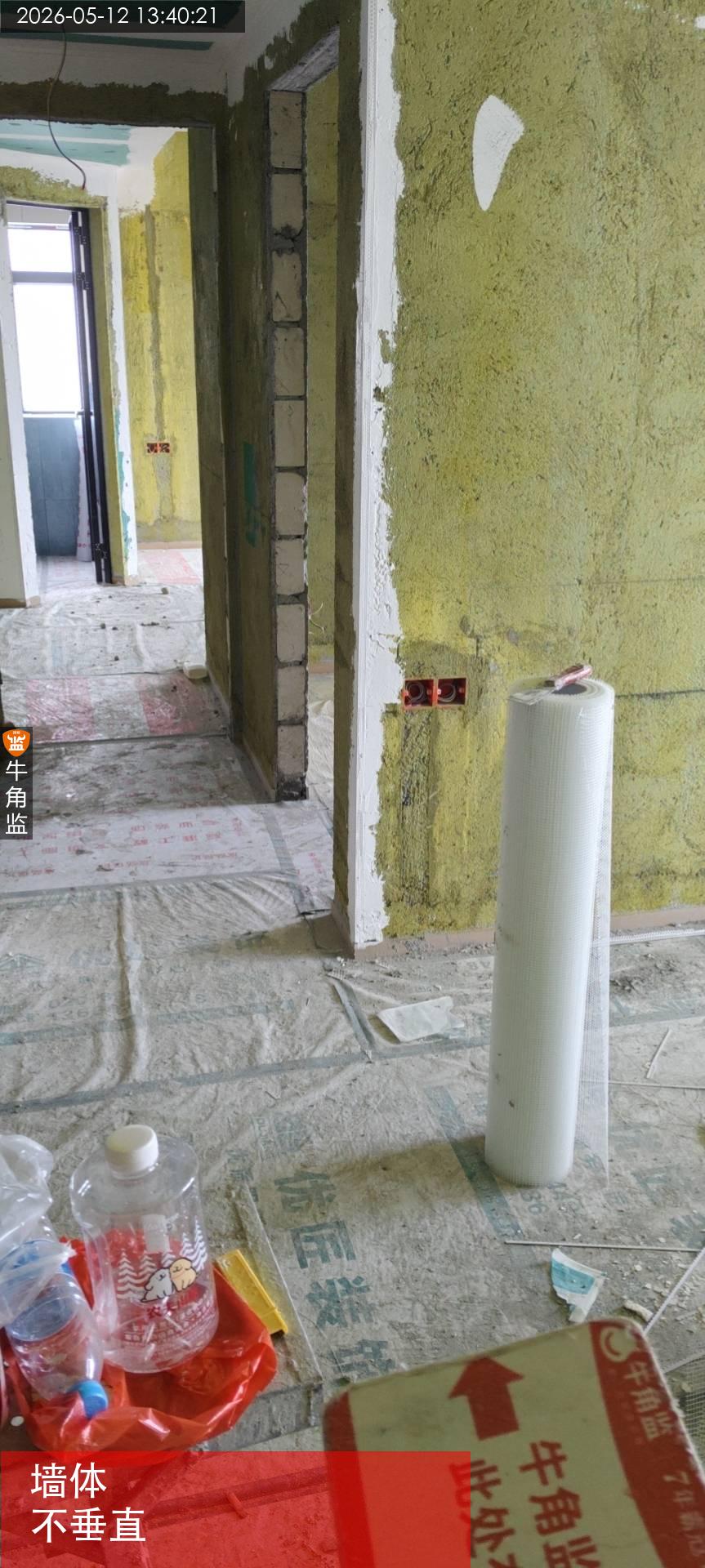

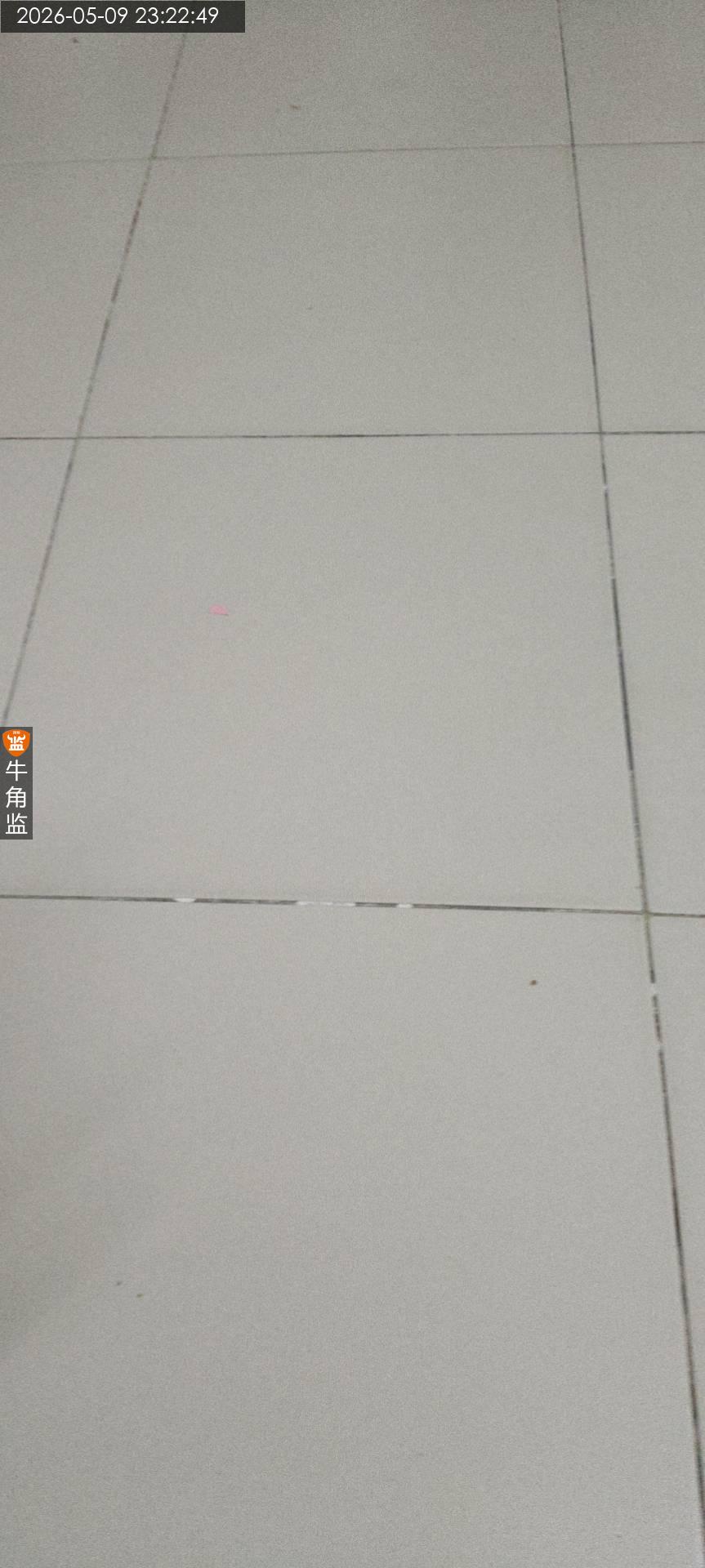

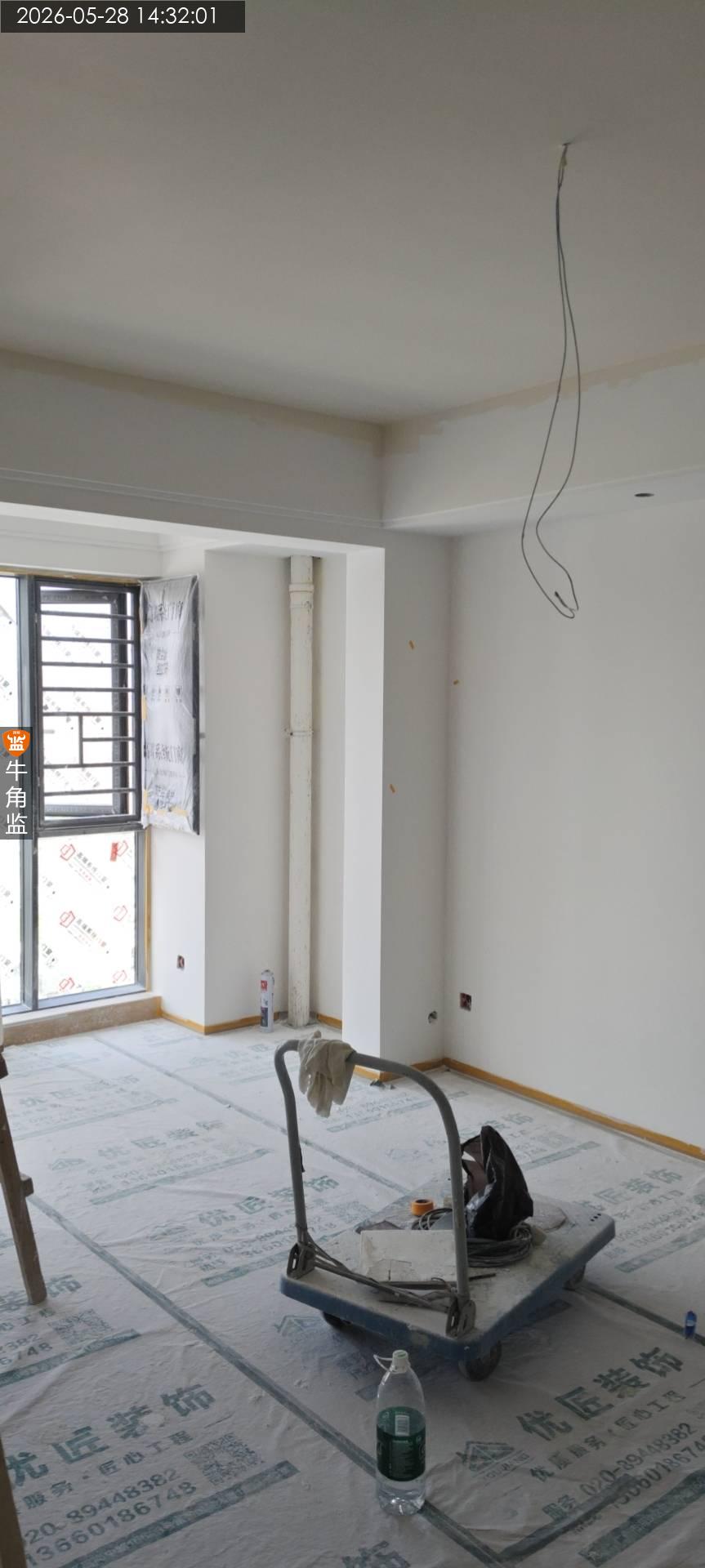

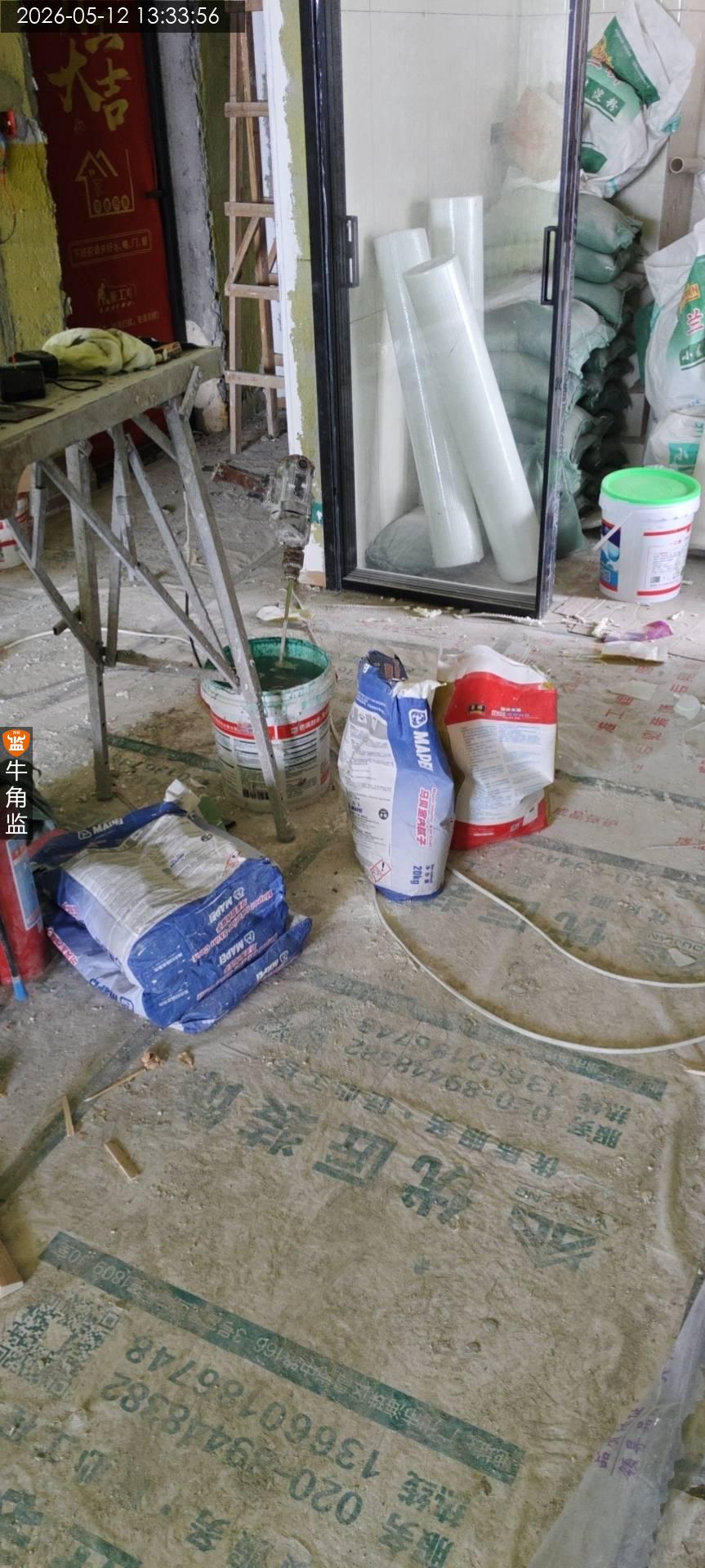

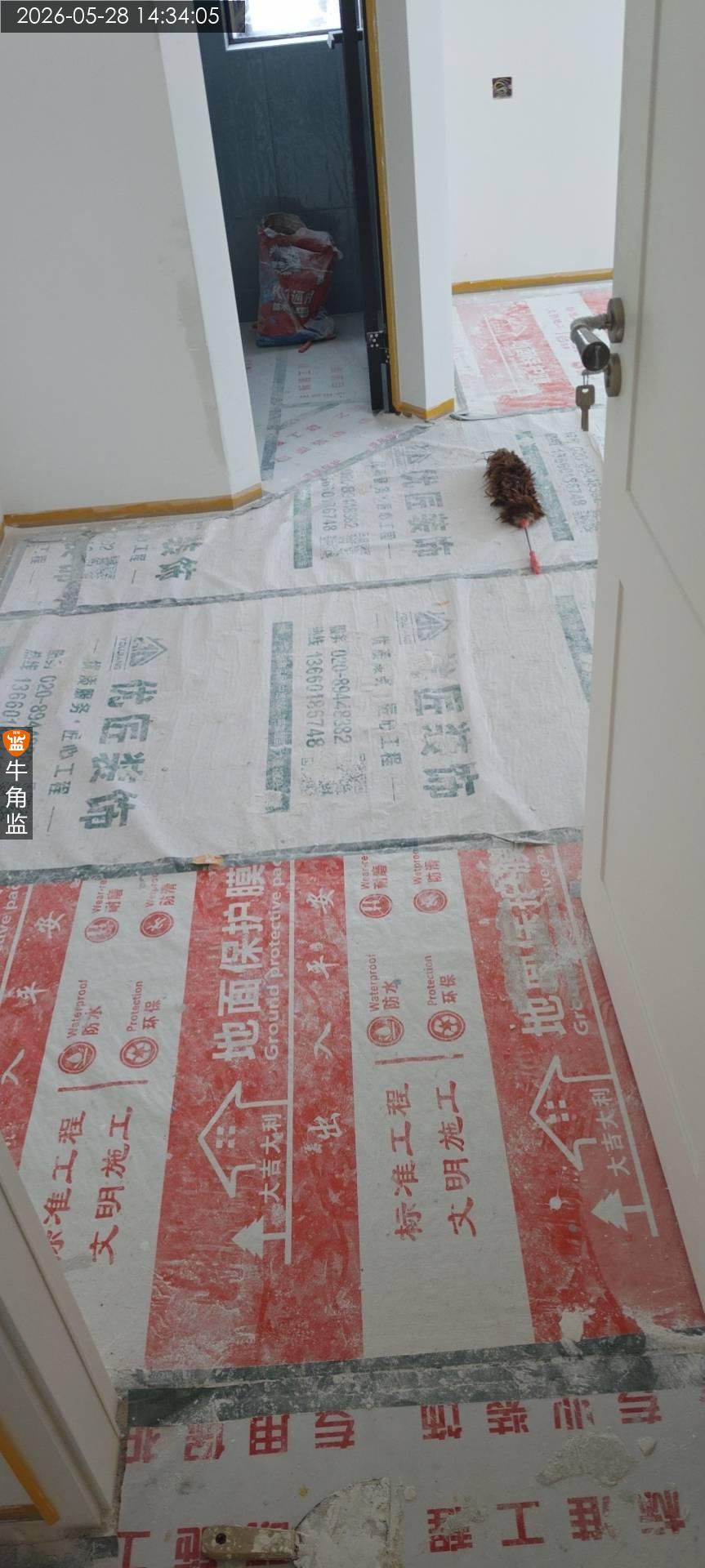

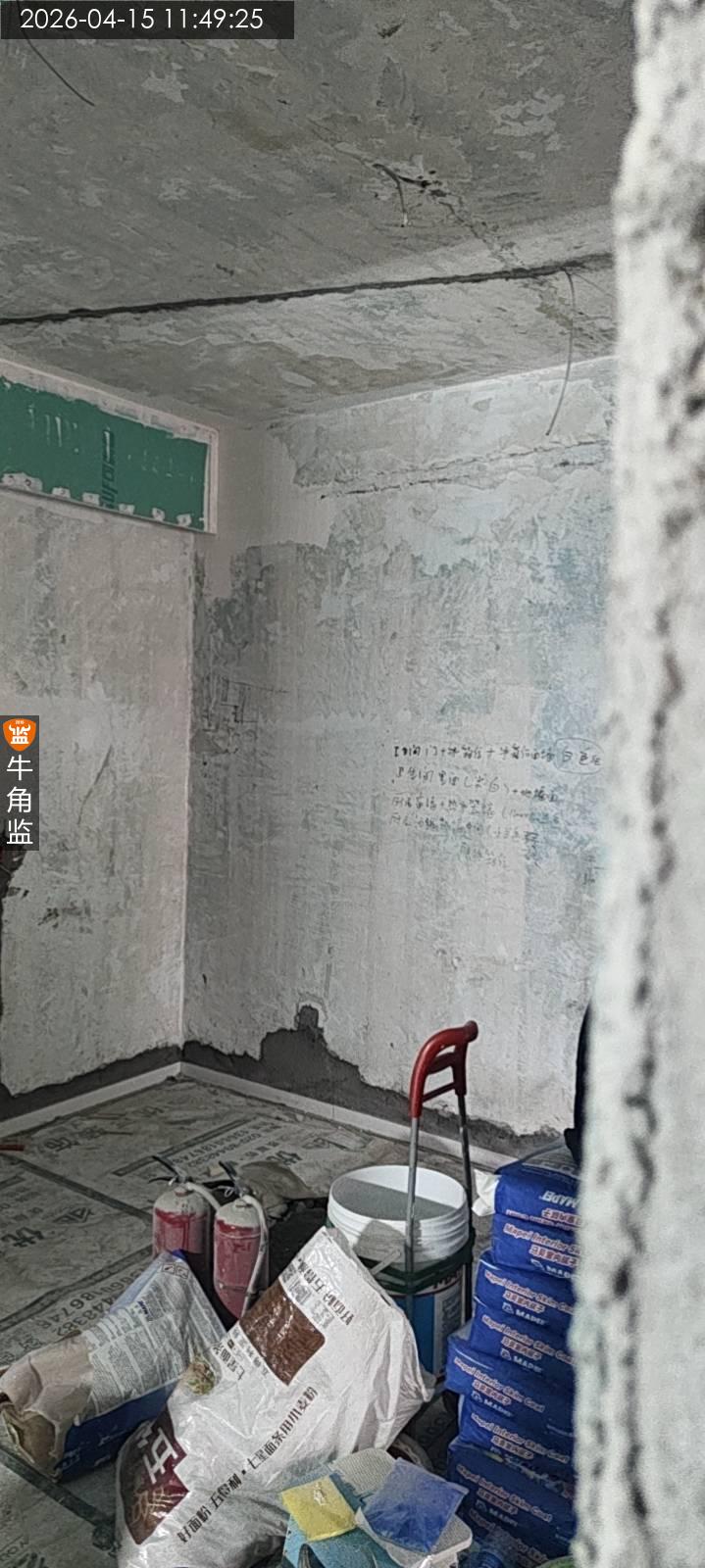

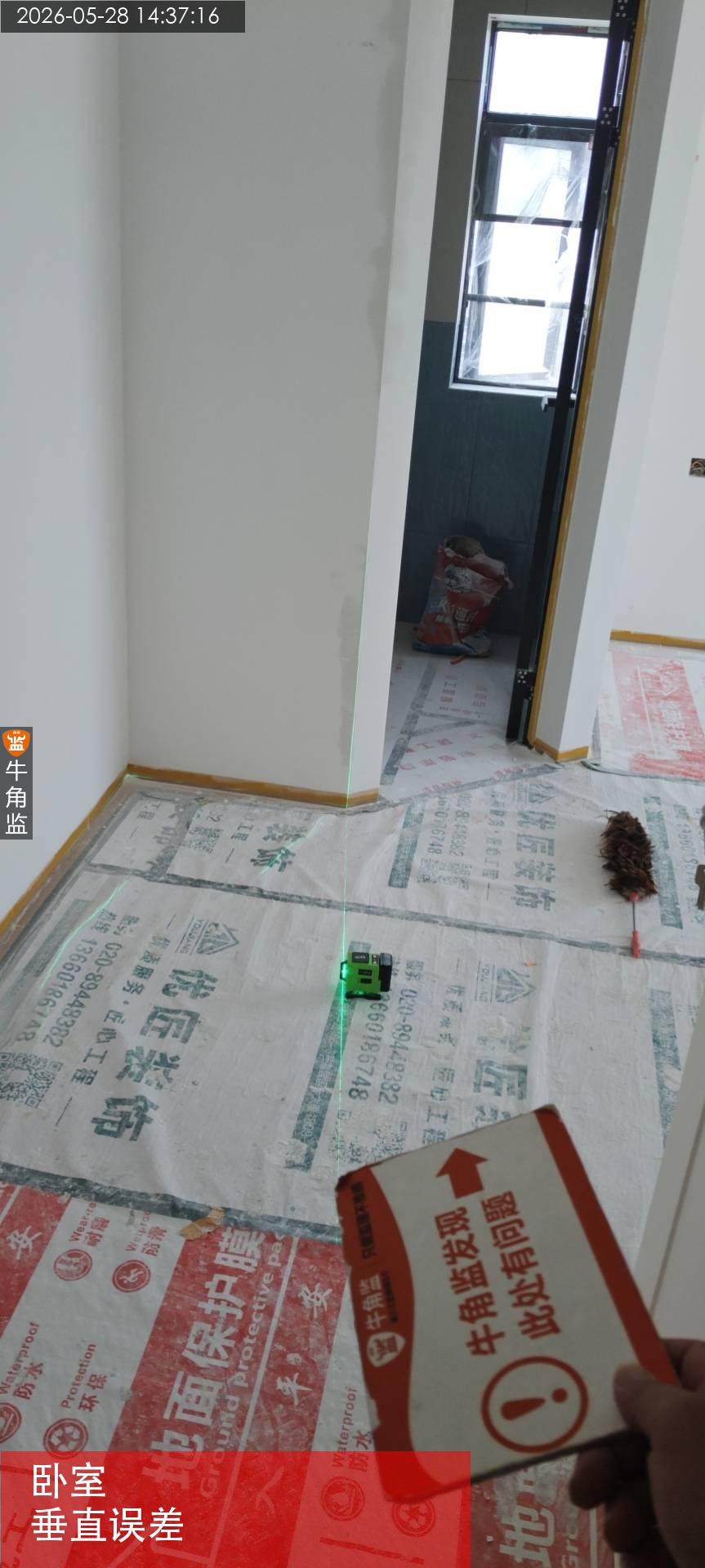

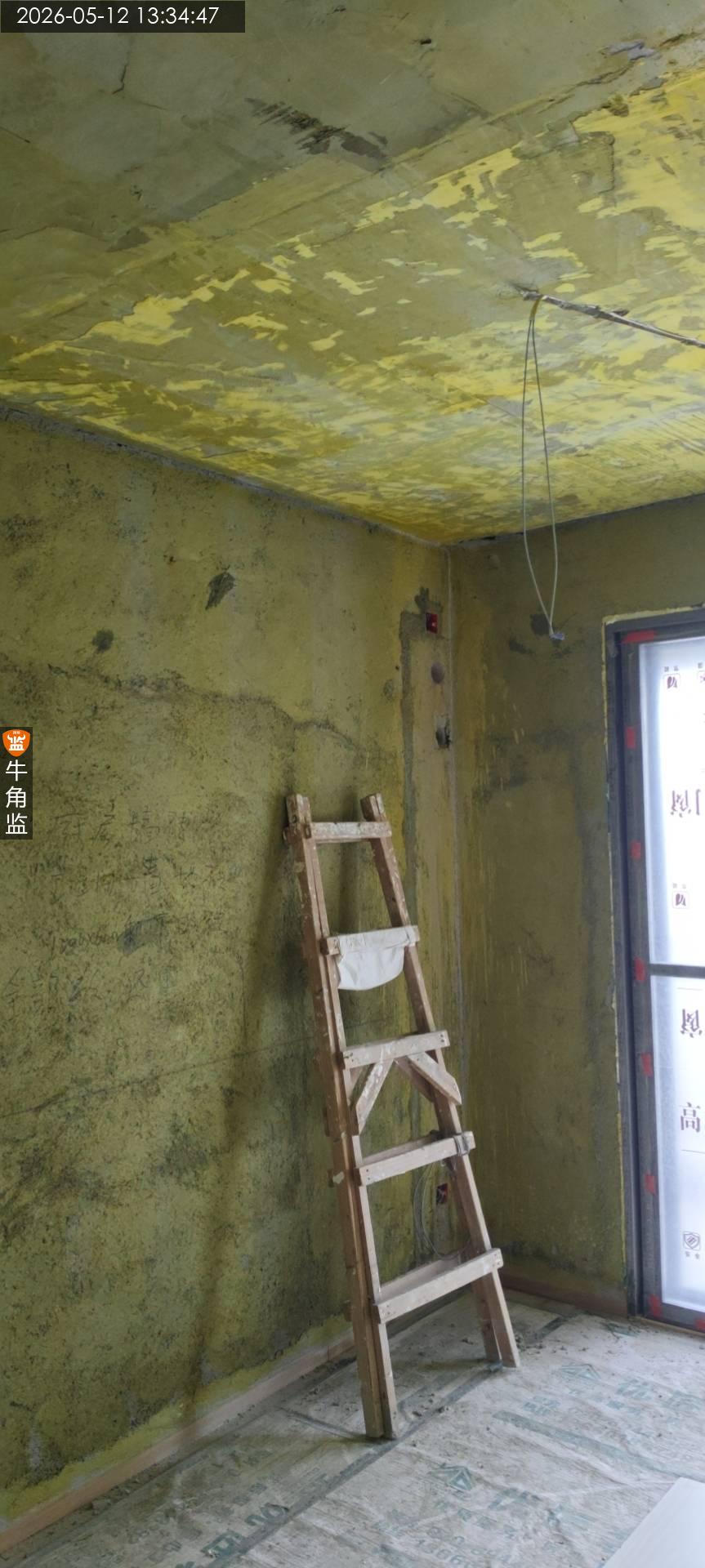

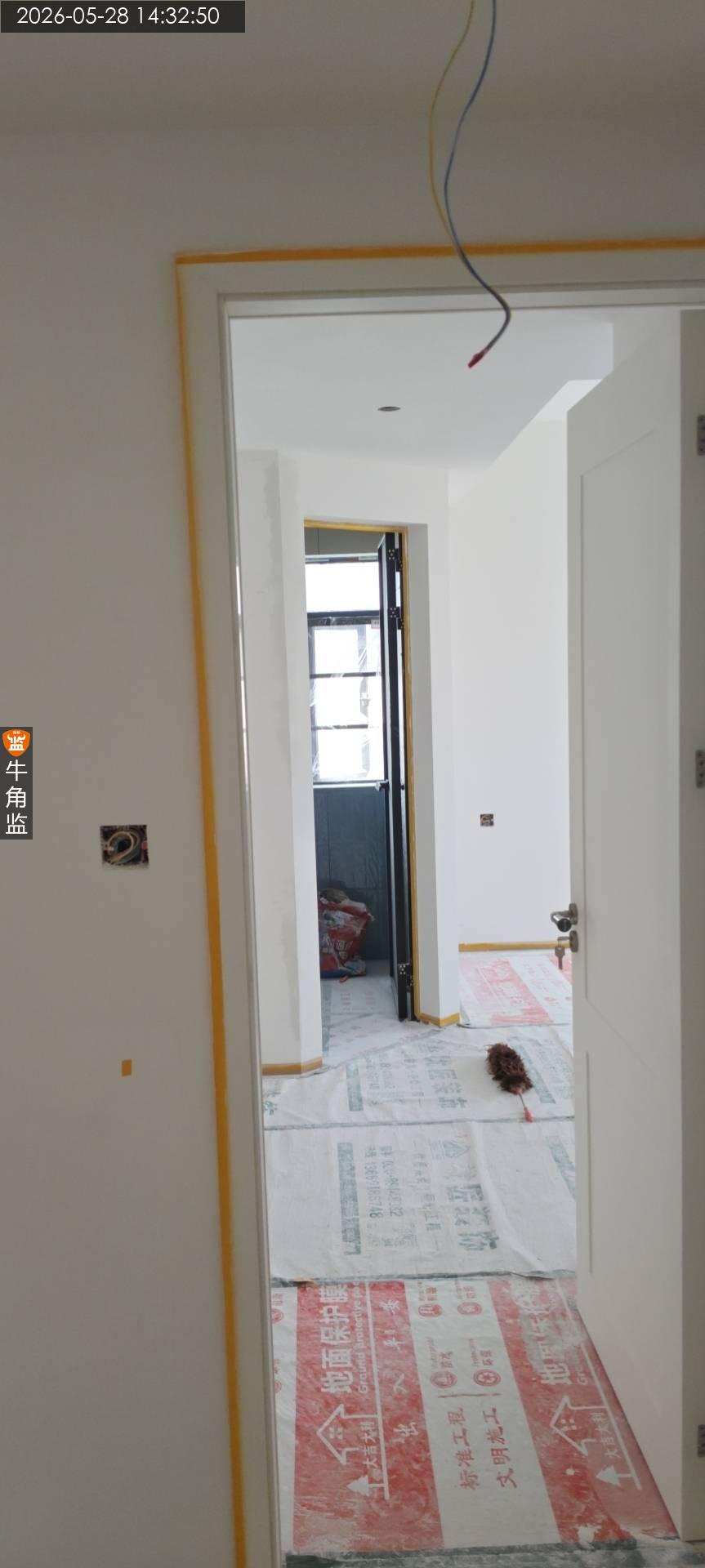

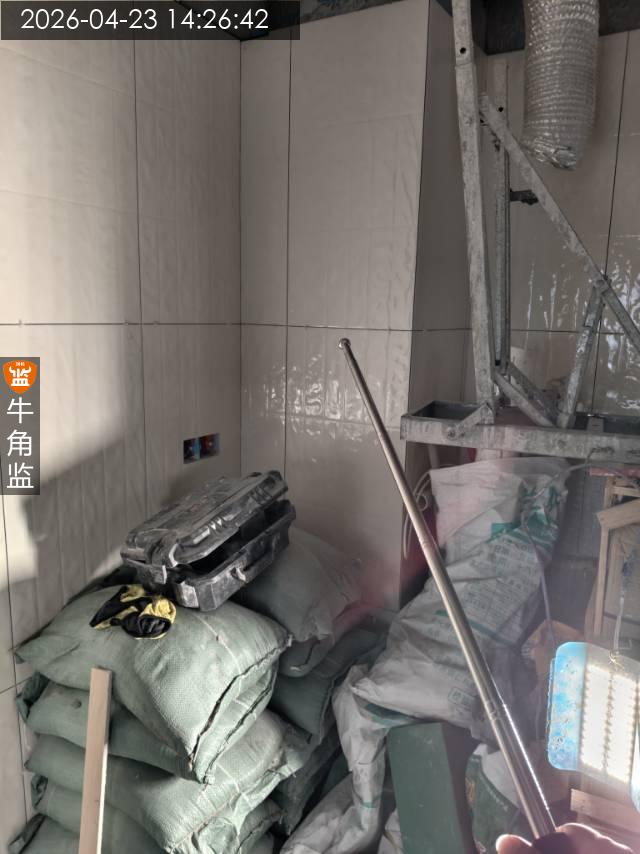

本次砌筑检查 1.新砌墙体与图纸存在轻微偏差,卧室门隔墙未砌,需要确认是否影响方案布局。 2.新砌墙体灰缝不饱满存在透明缝,需要填充饱满后再进行批荡。 3.新砌墙体垂直误差度存在偏差,需要批荡调整处理。 后续施工建议 1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。 2、水电开槽建议先割后凿,减少周边墙面空鼓。 3、垂直灰缝要求100%满浆,水平灰缝要求80%以上满浆 4、砖块搭接要受力面超过3/2砖面,新旧墙交接处要拆掉旧墙批荡新旧墙砖块茬口连接,拐角处茬口连接,底下3层小砂砖打底
2024-10-23
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
