本次评语:
监理师总结
本次检查为砌筑批荡总结如下
一、本次检查内容及概述

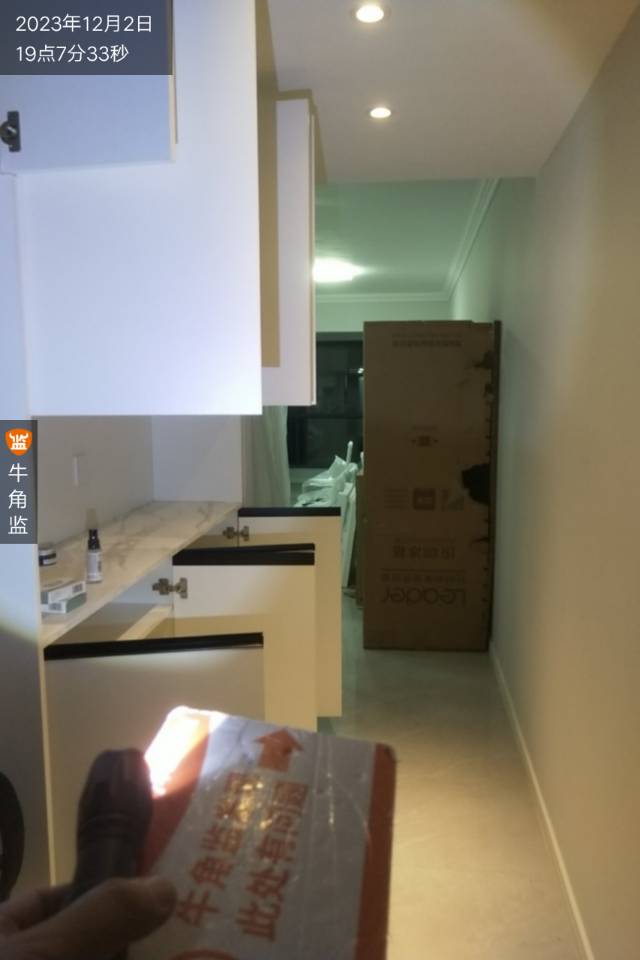

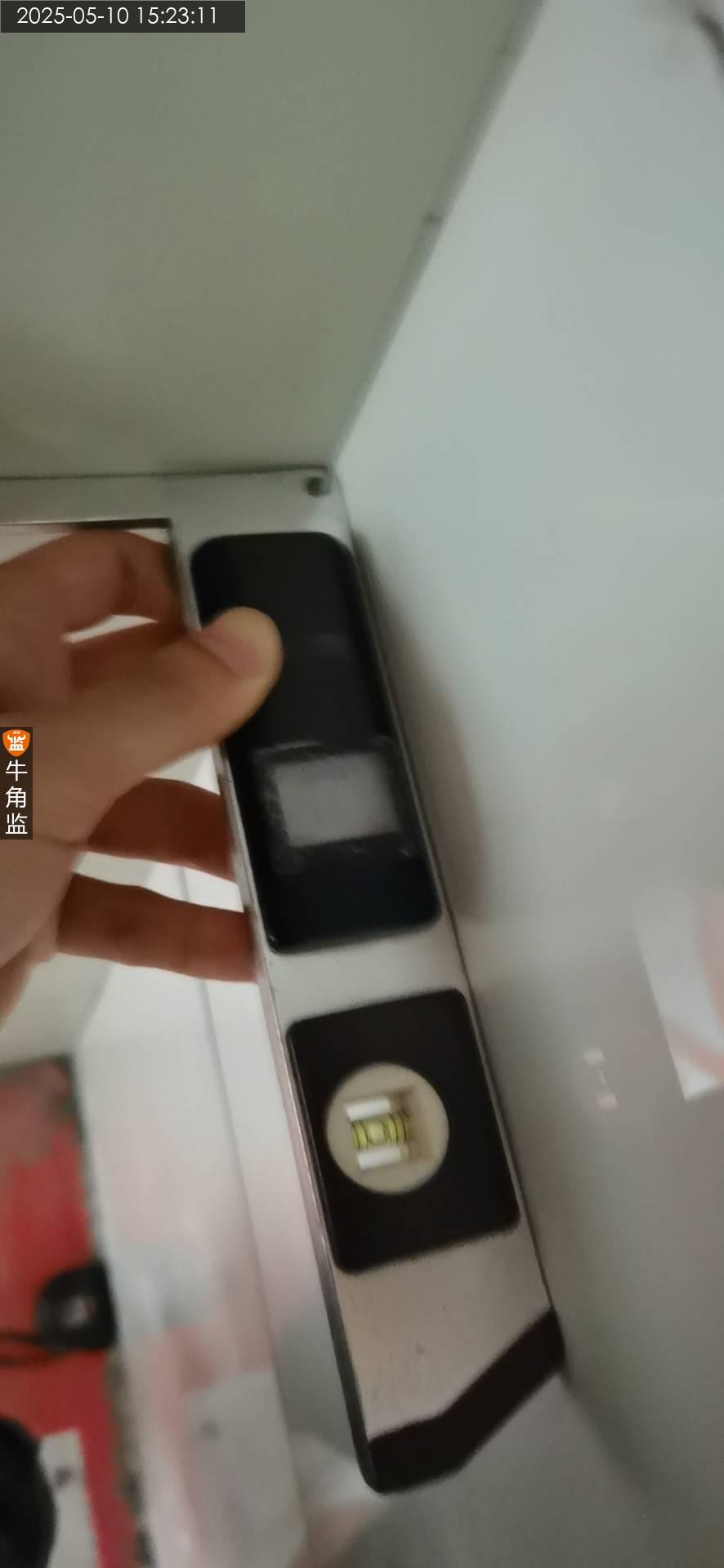

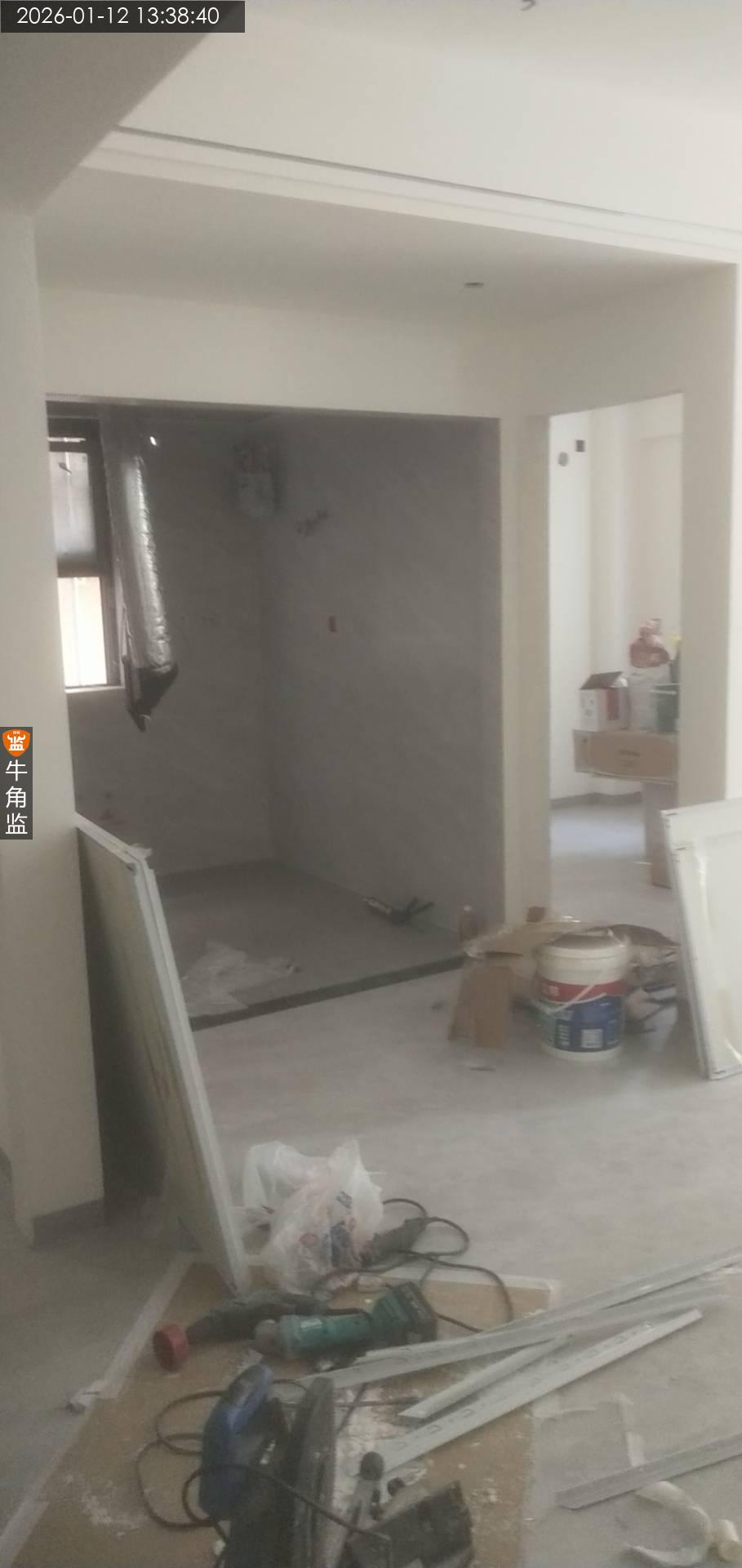

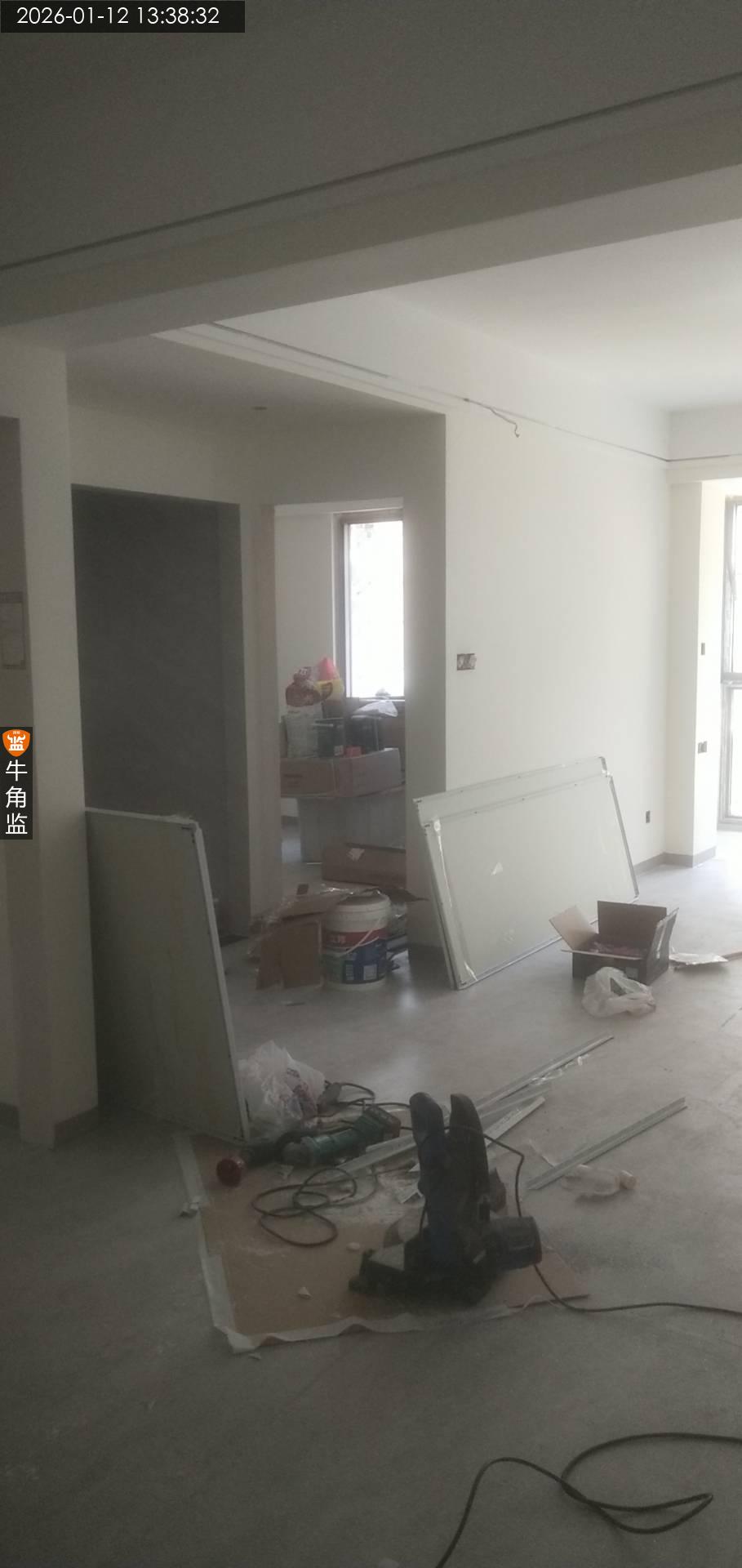

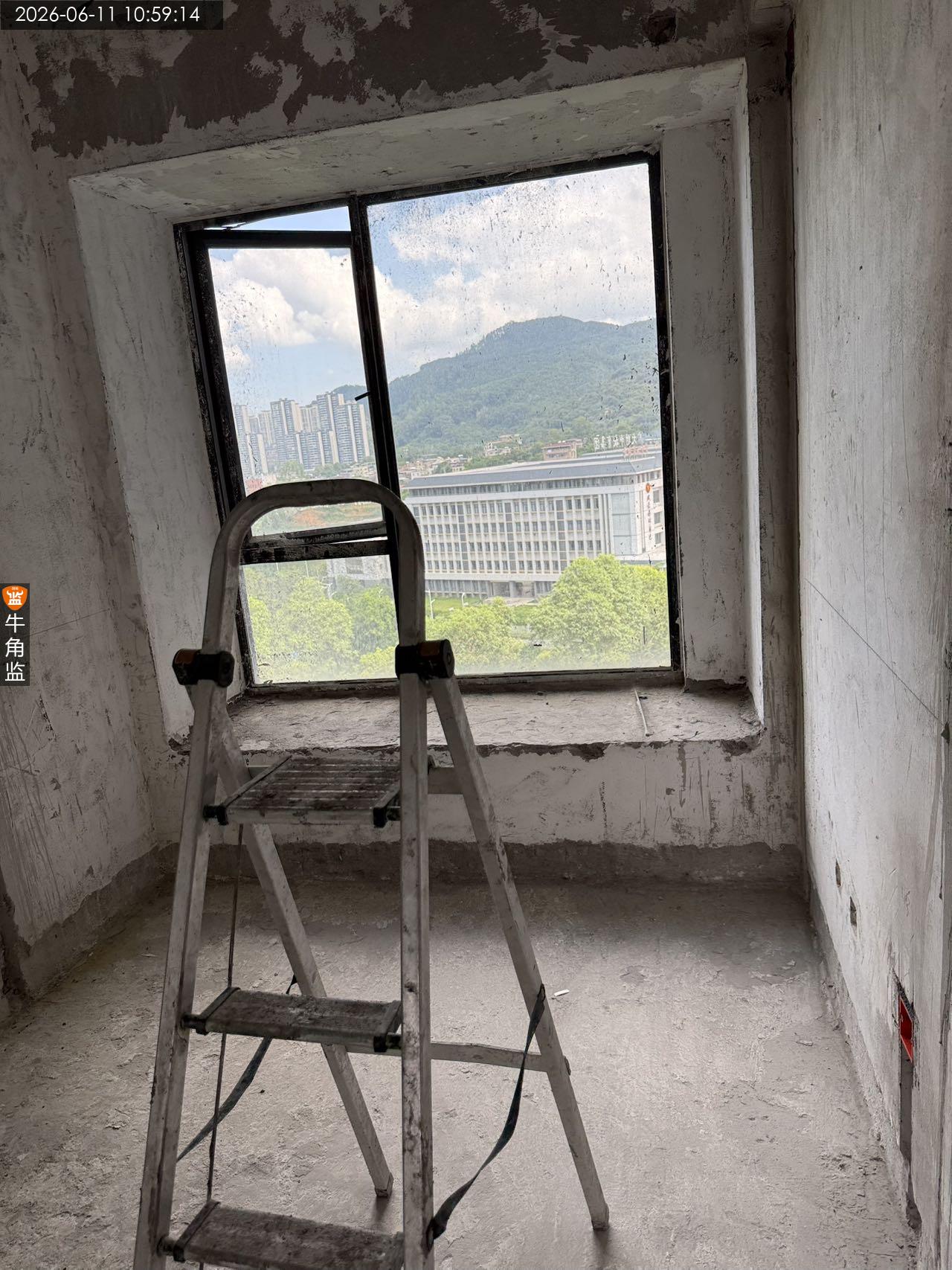

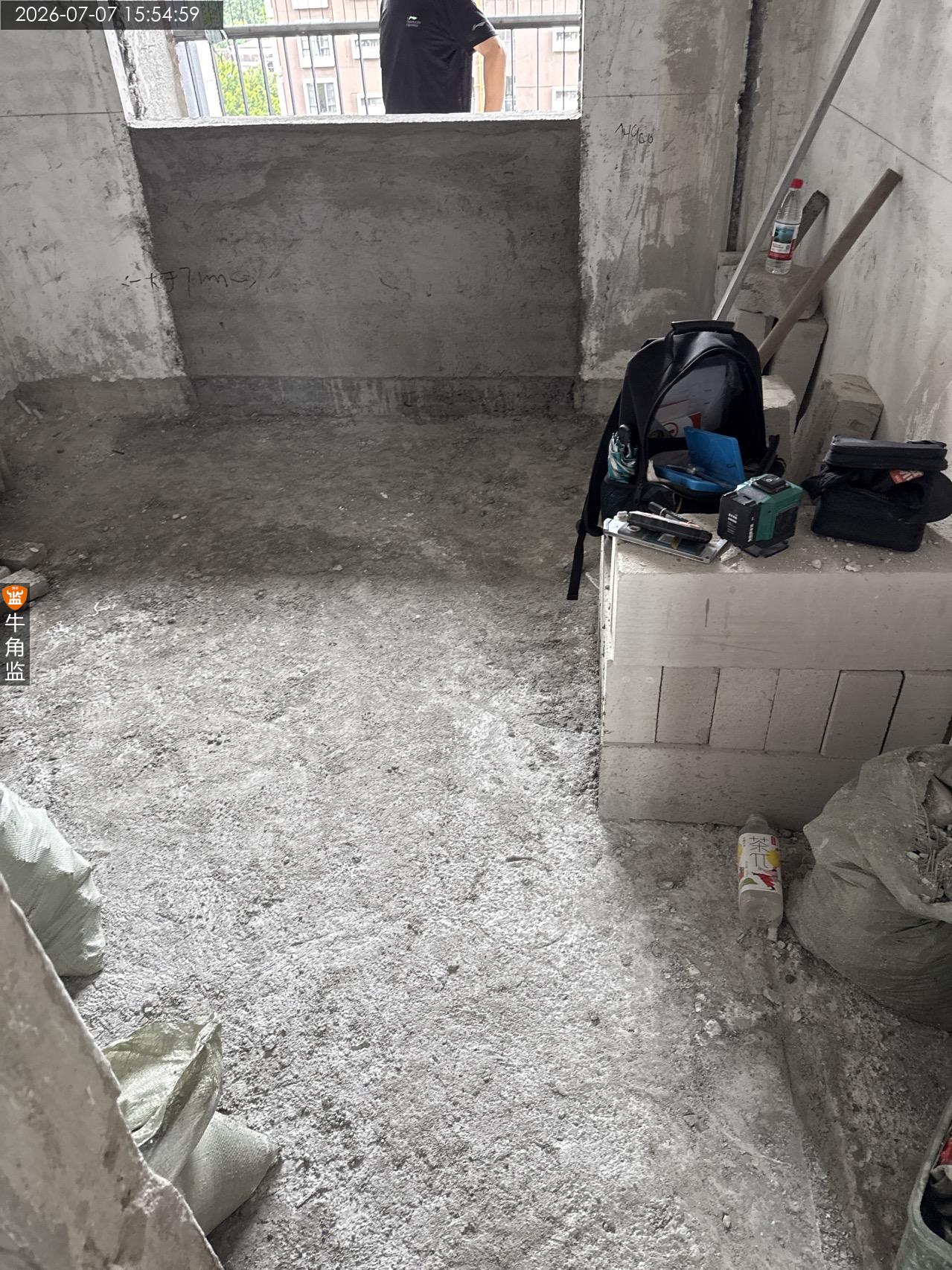

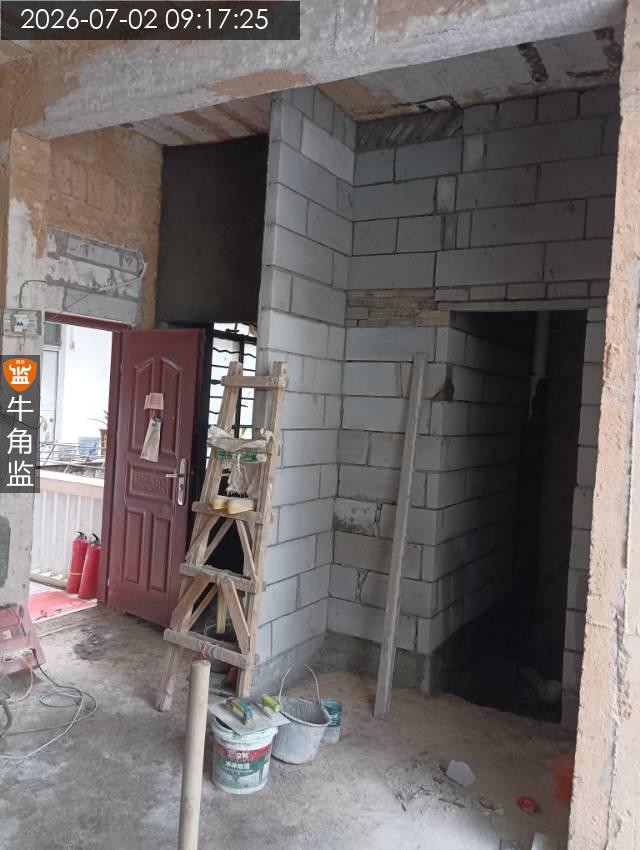

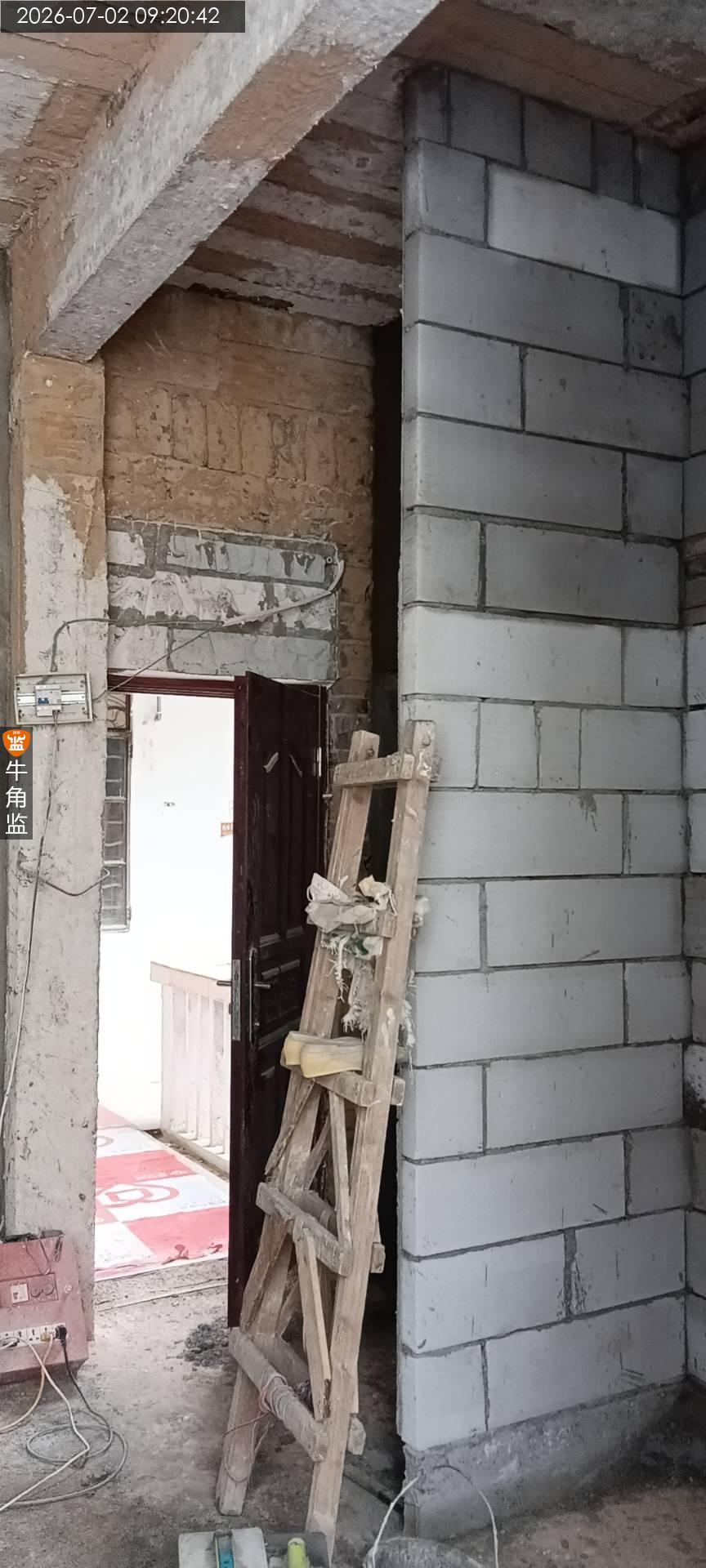

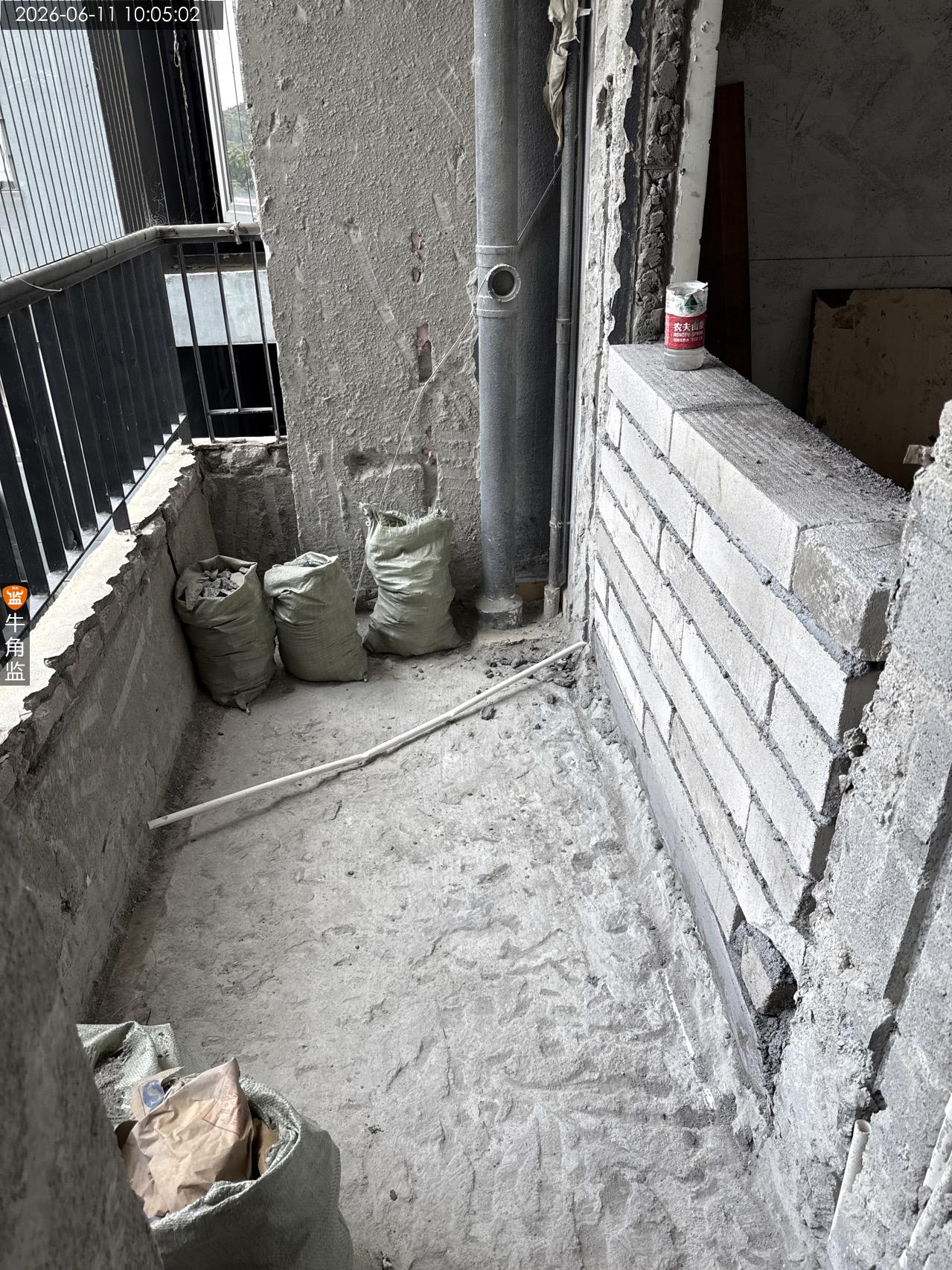

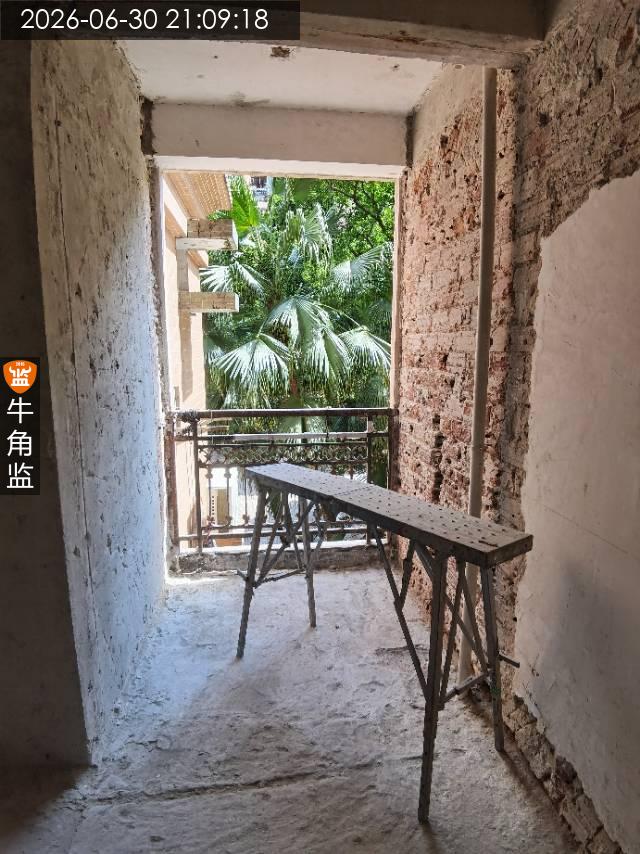

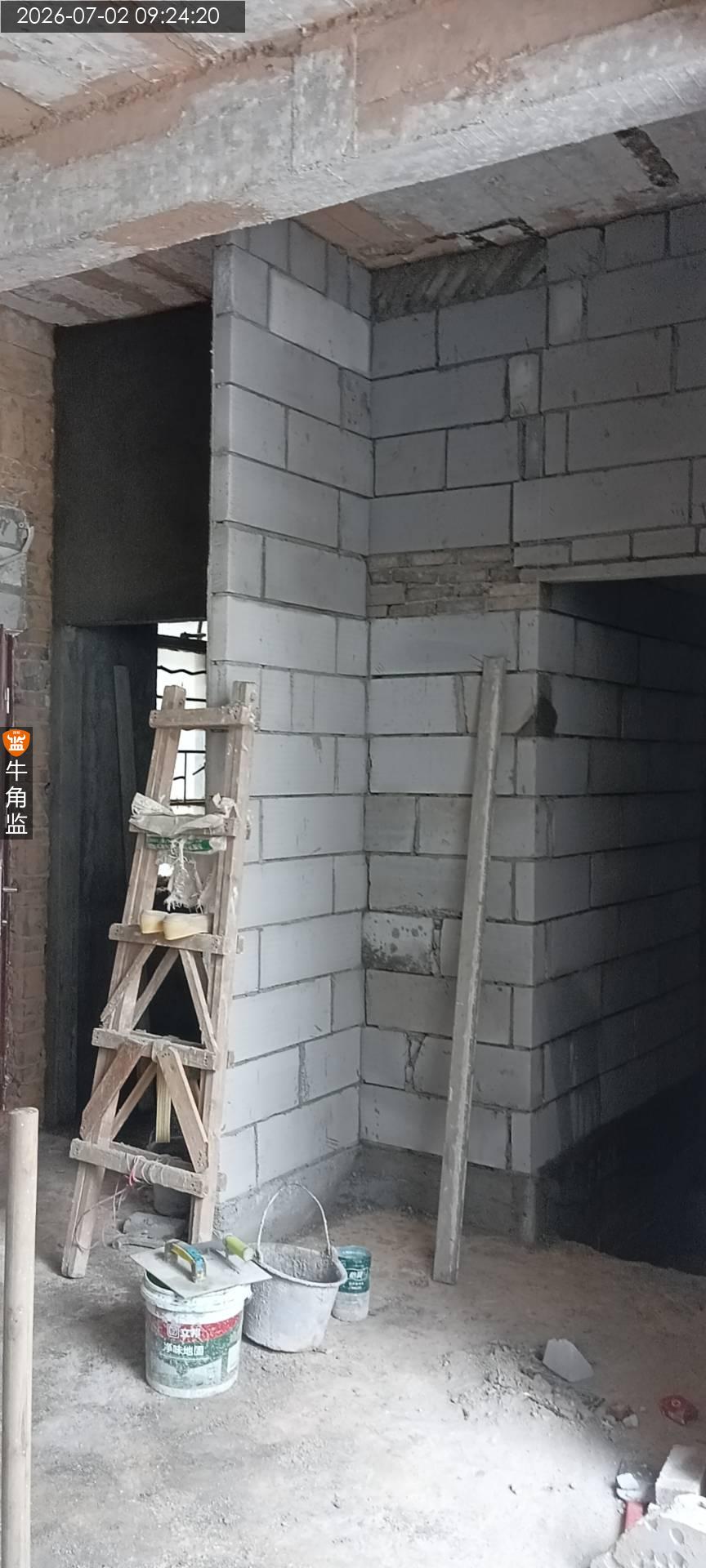

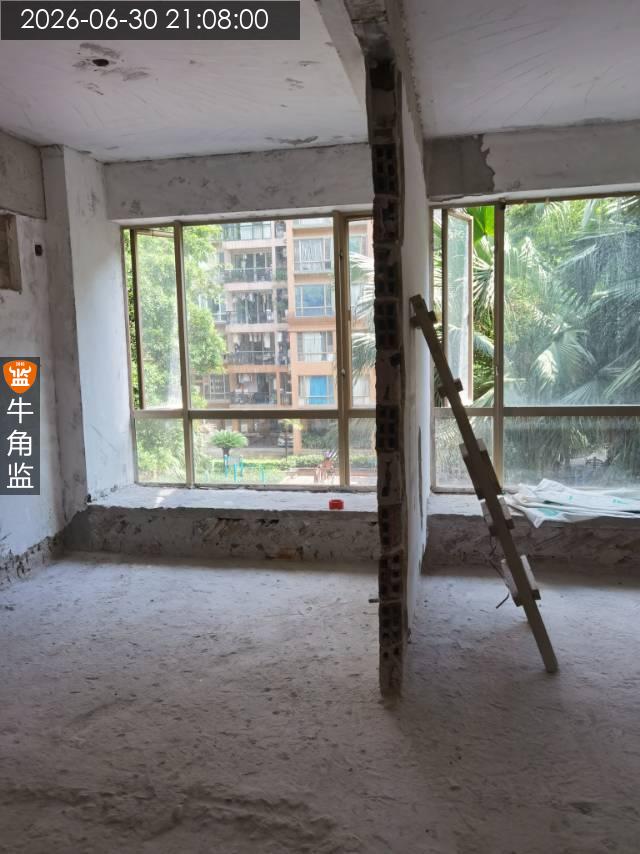

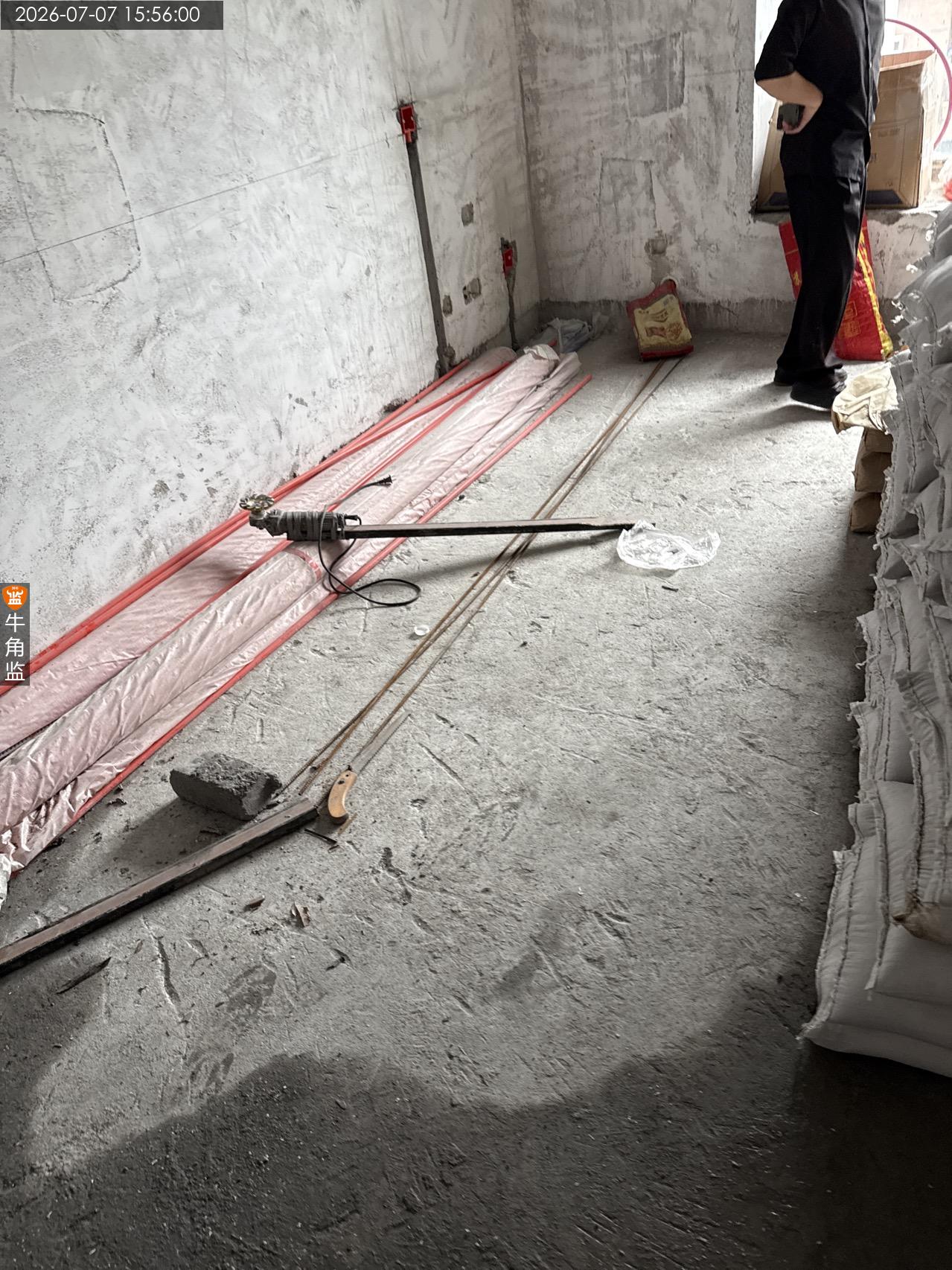

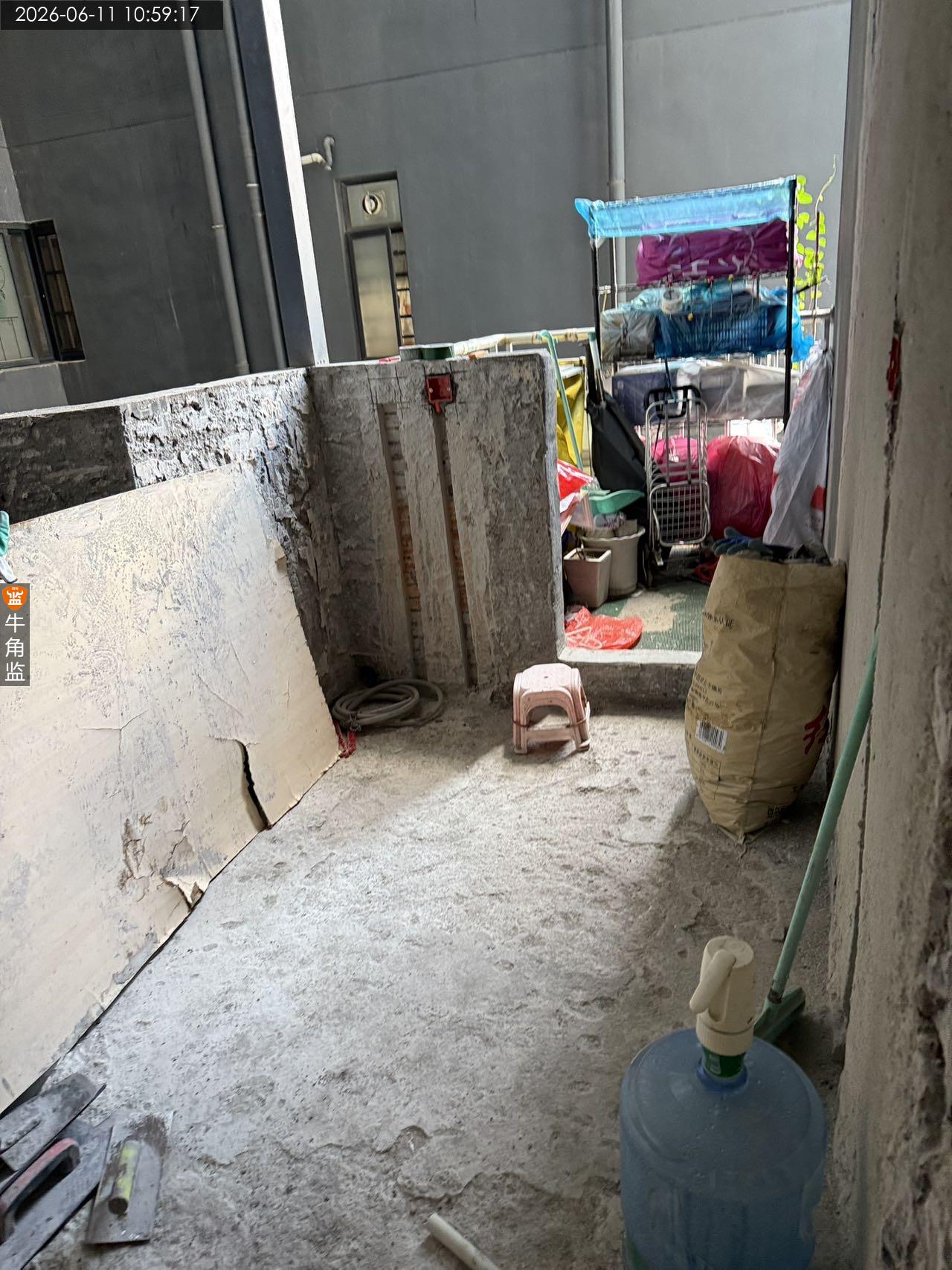

现场4工人施工,本次主要检查砌筑批荡施工情况,所使用工具为空鼓锤,卷尺等。
二、往期隐患整改情况

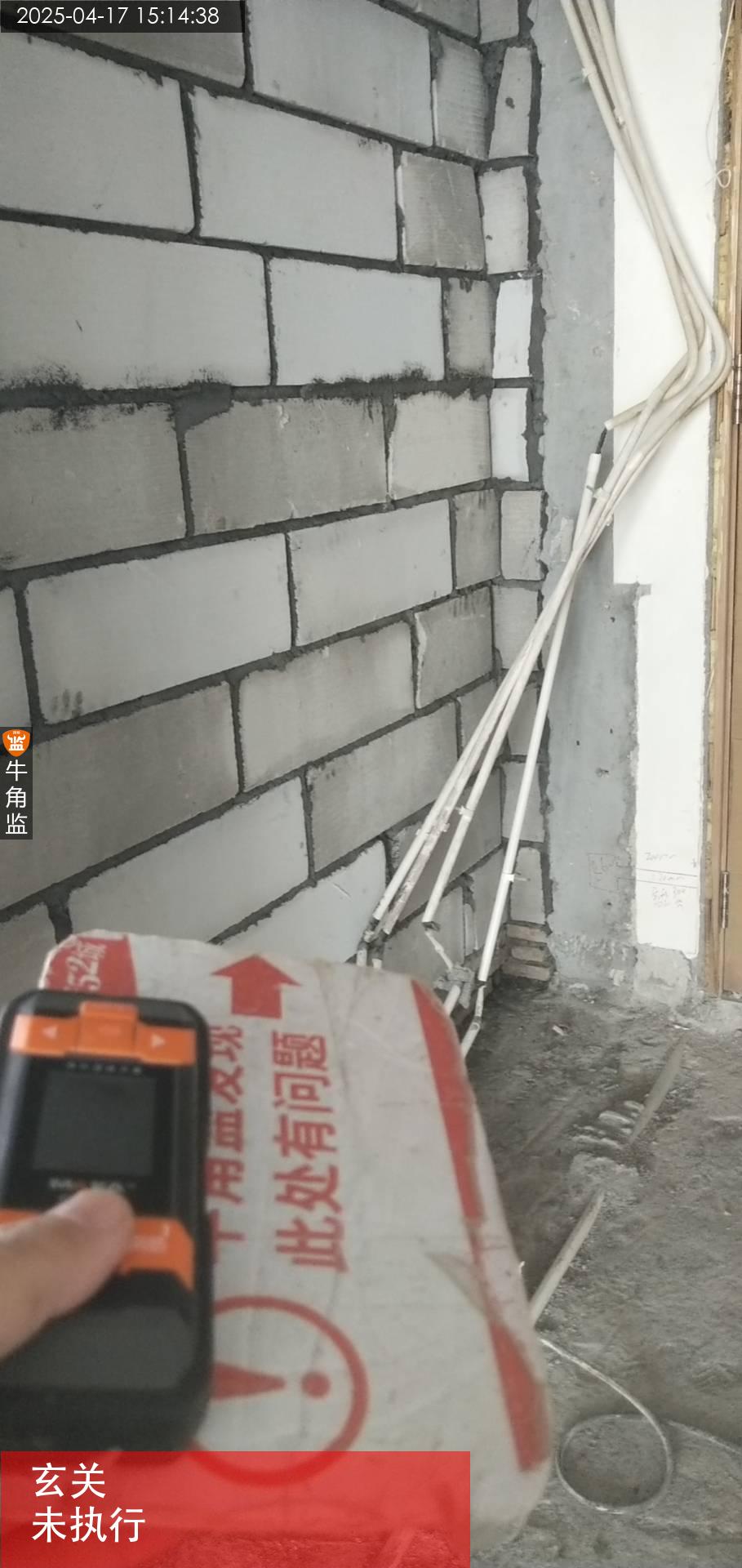

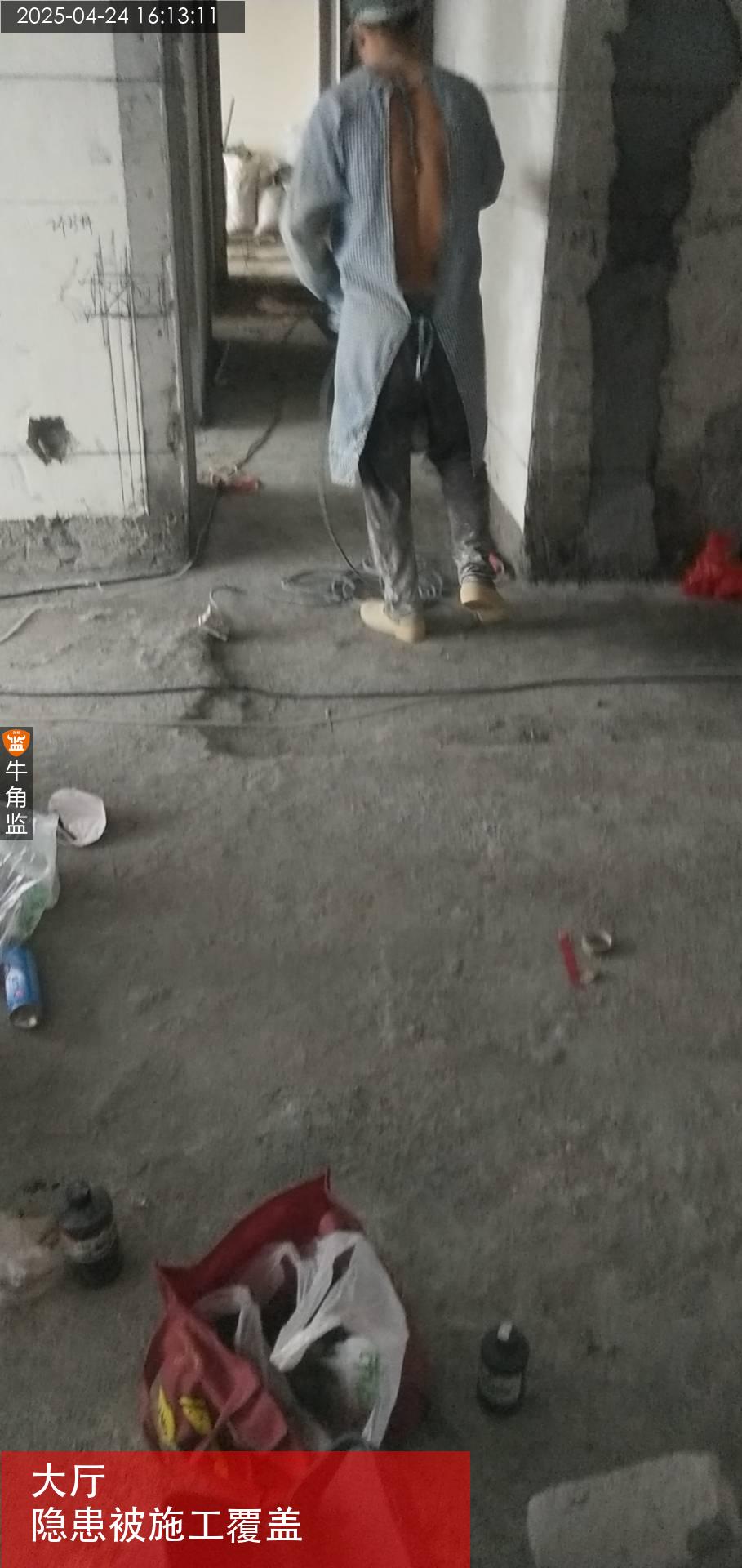

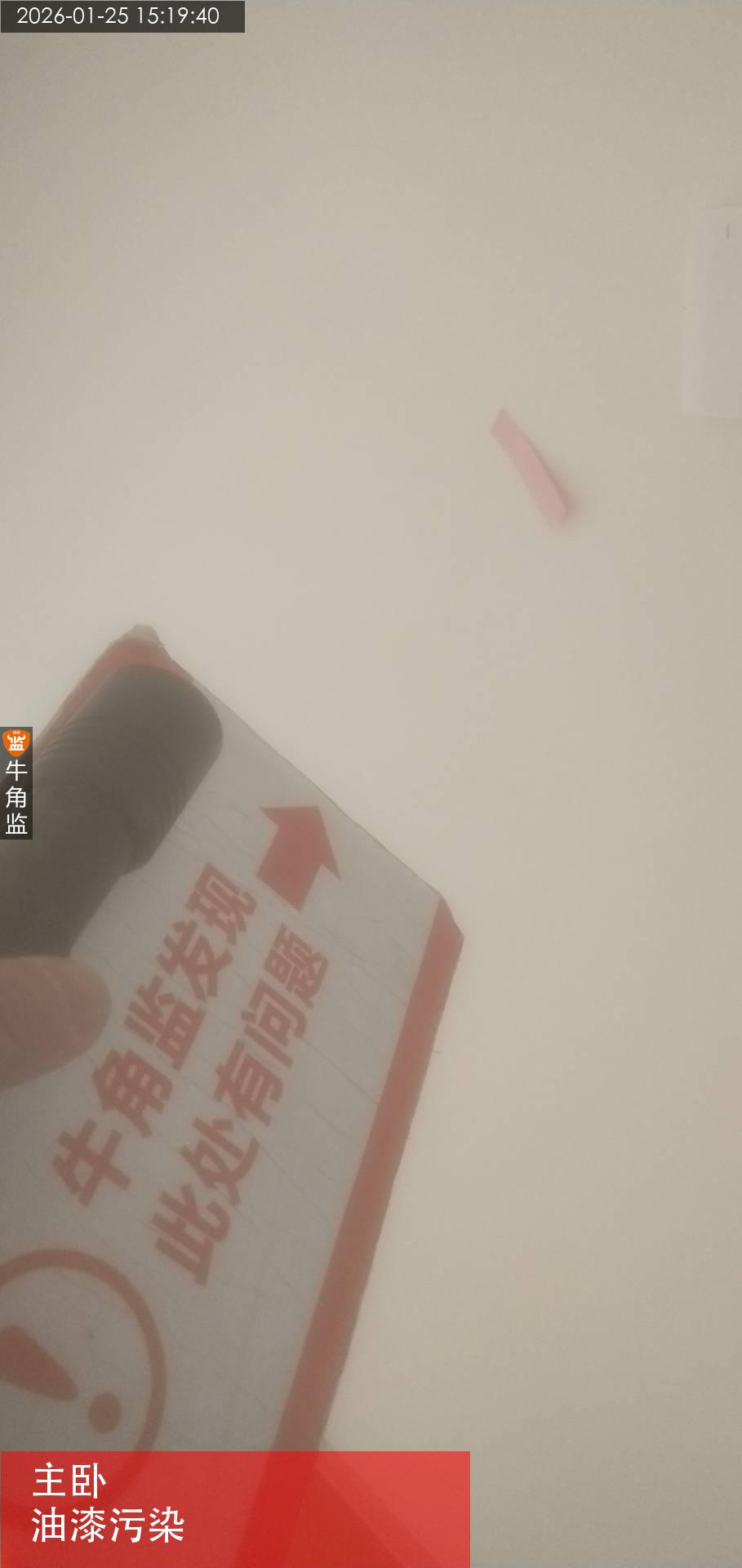

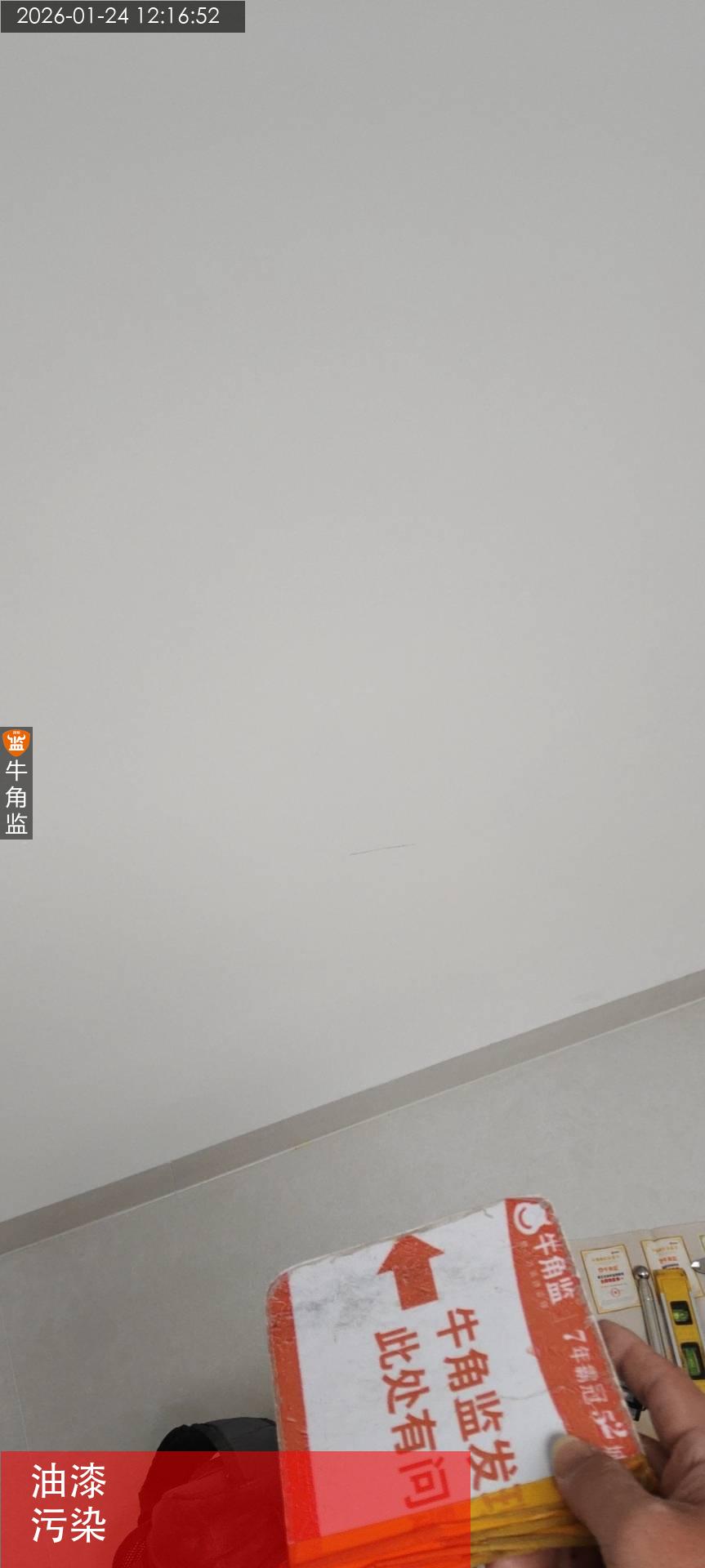

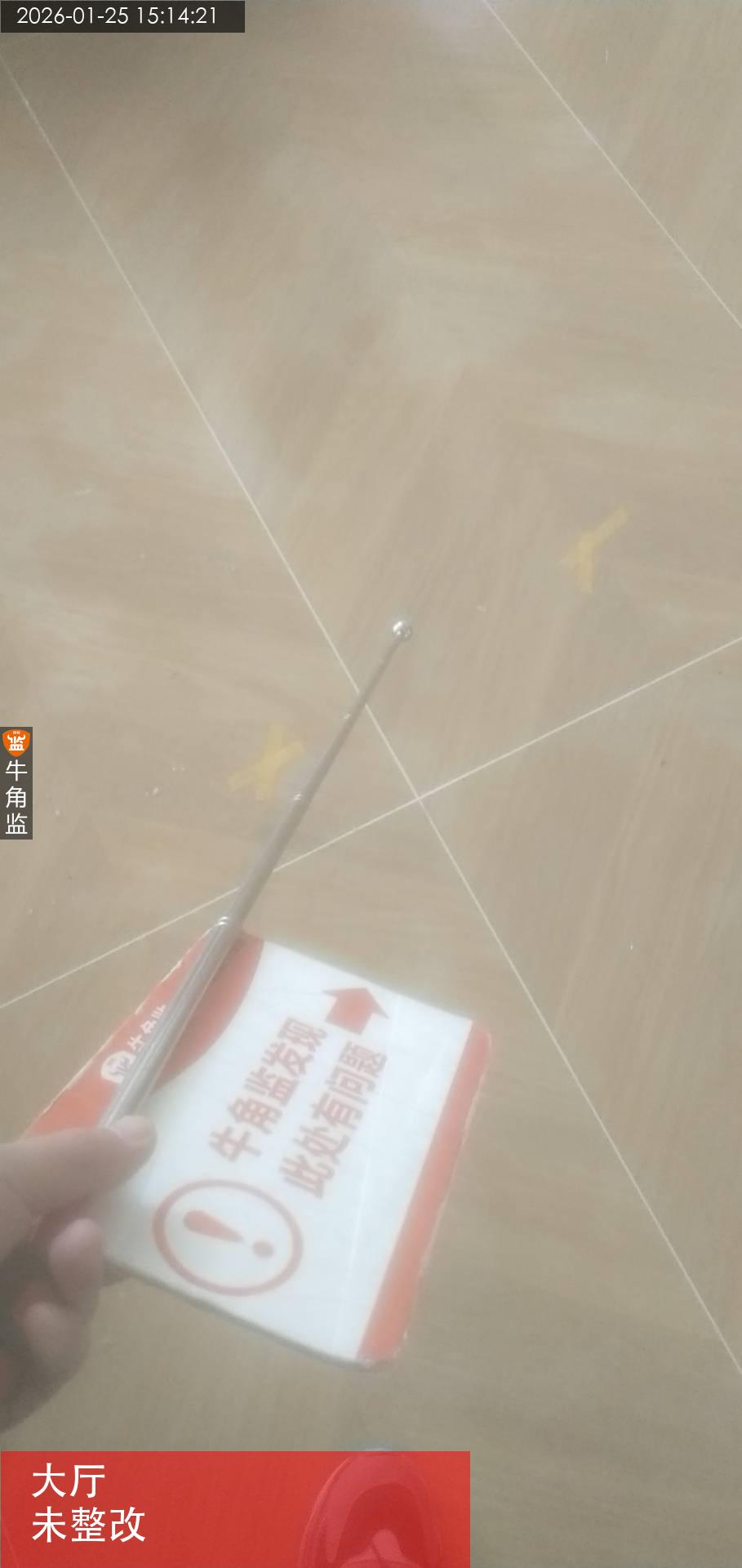

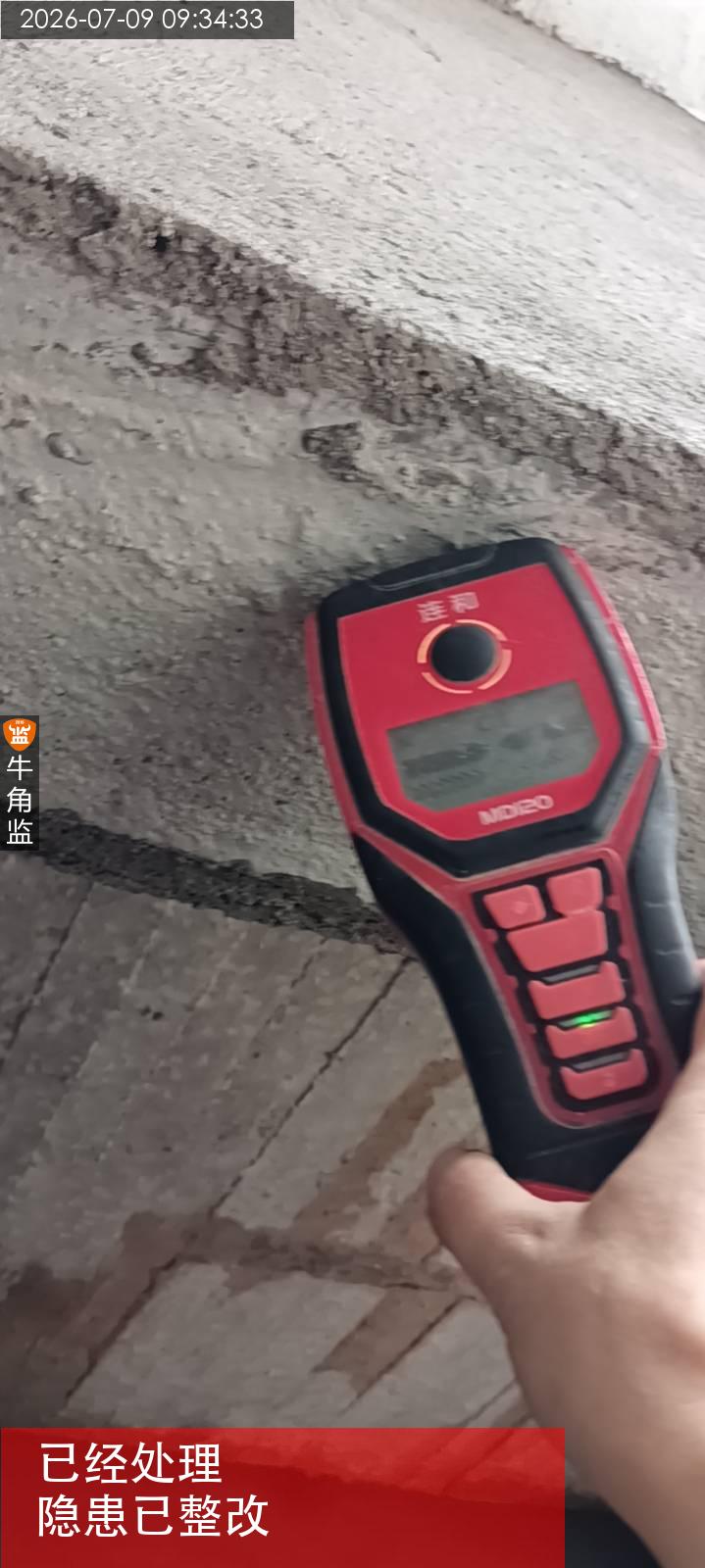

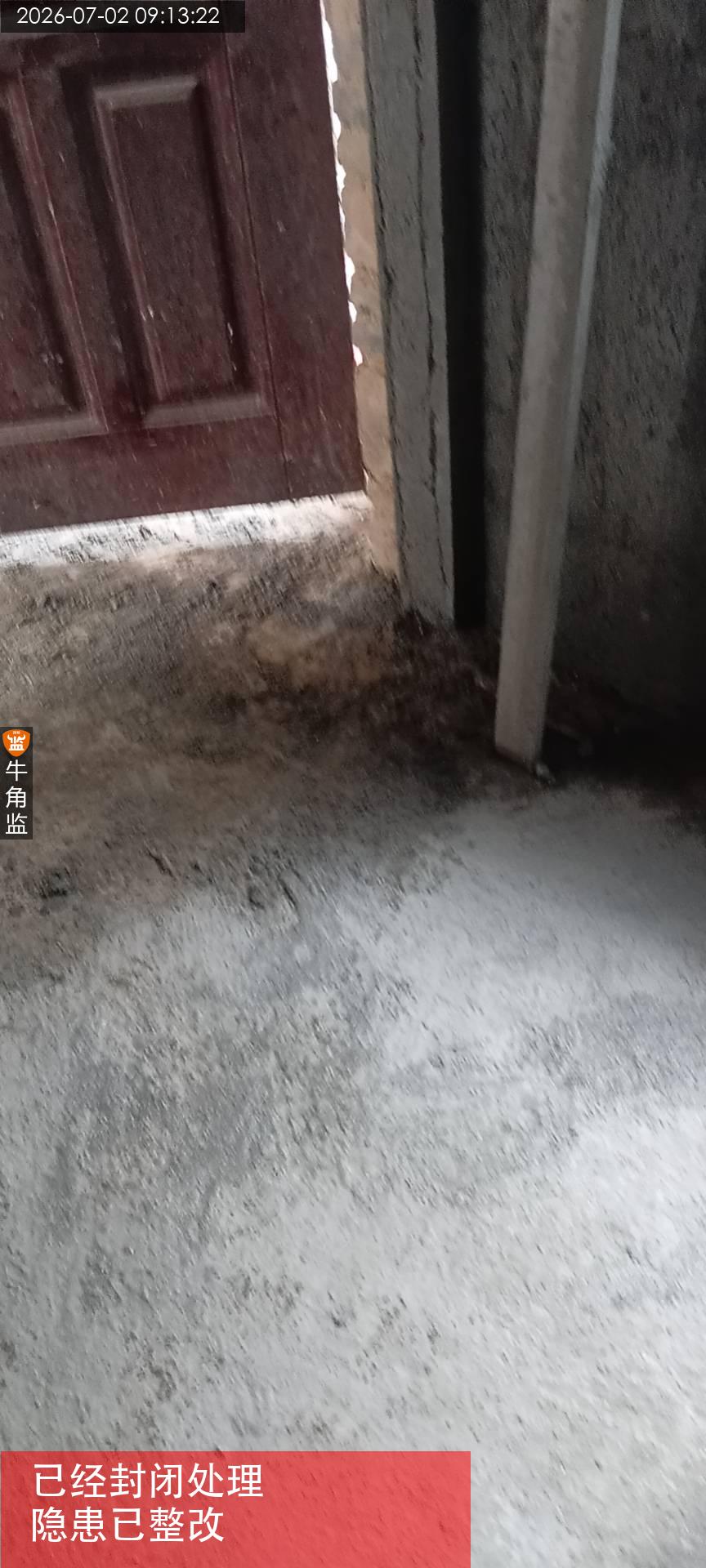

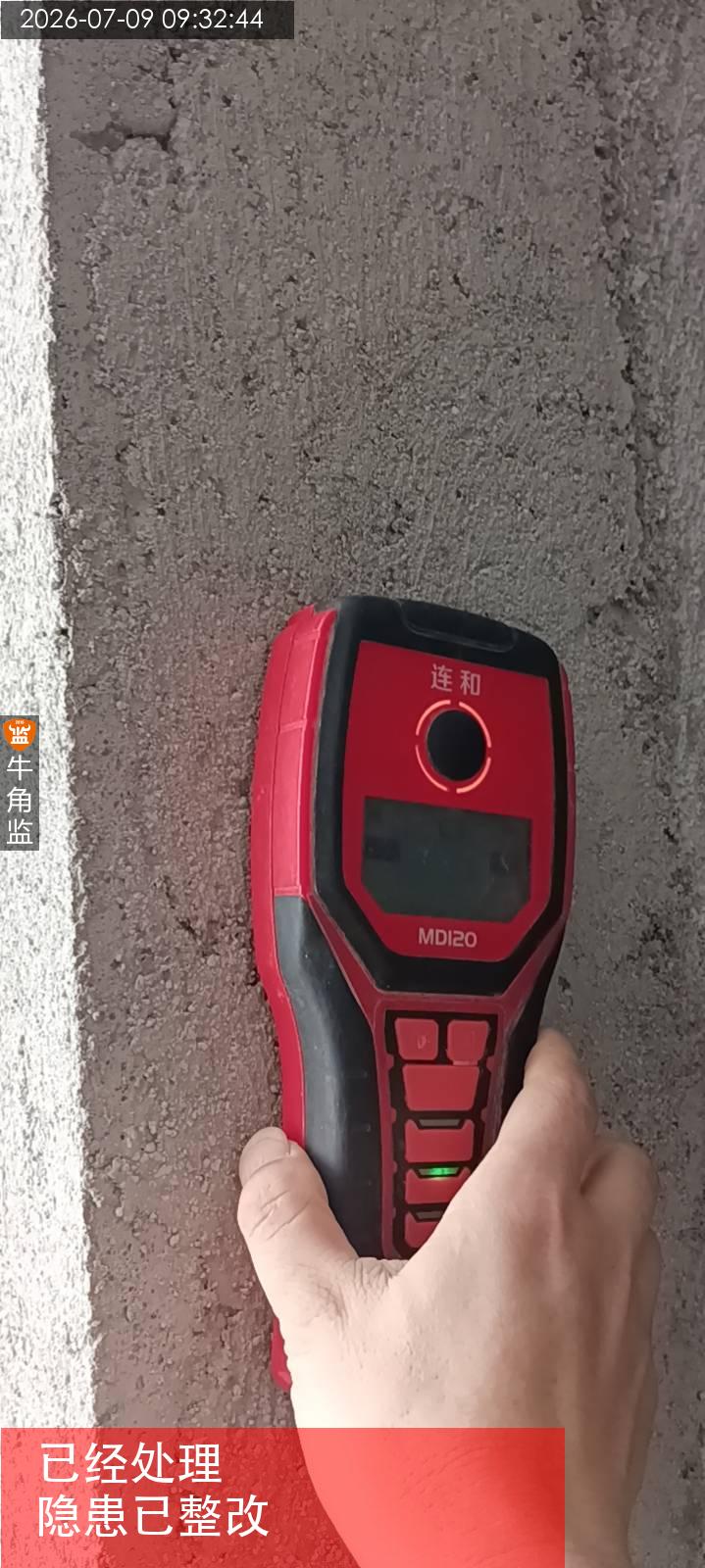

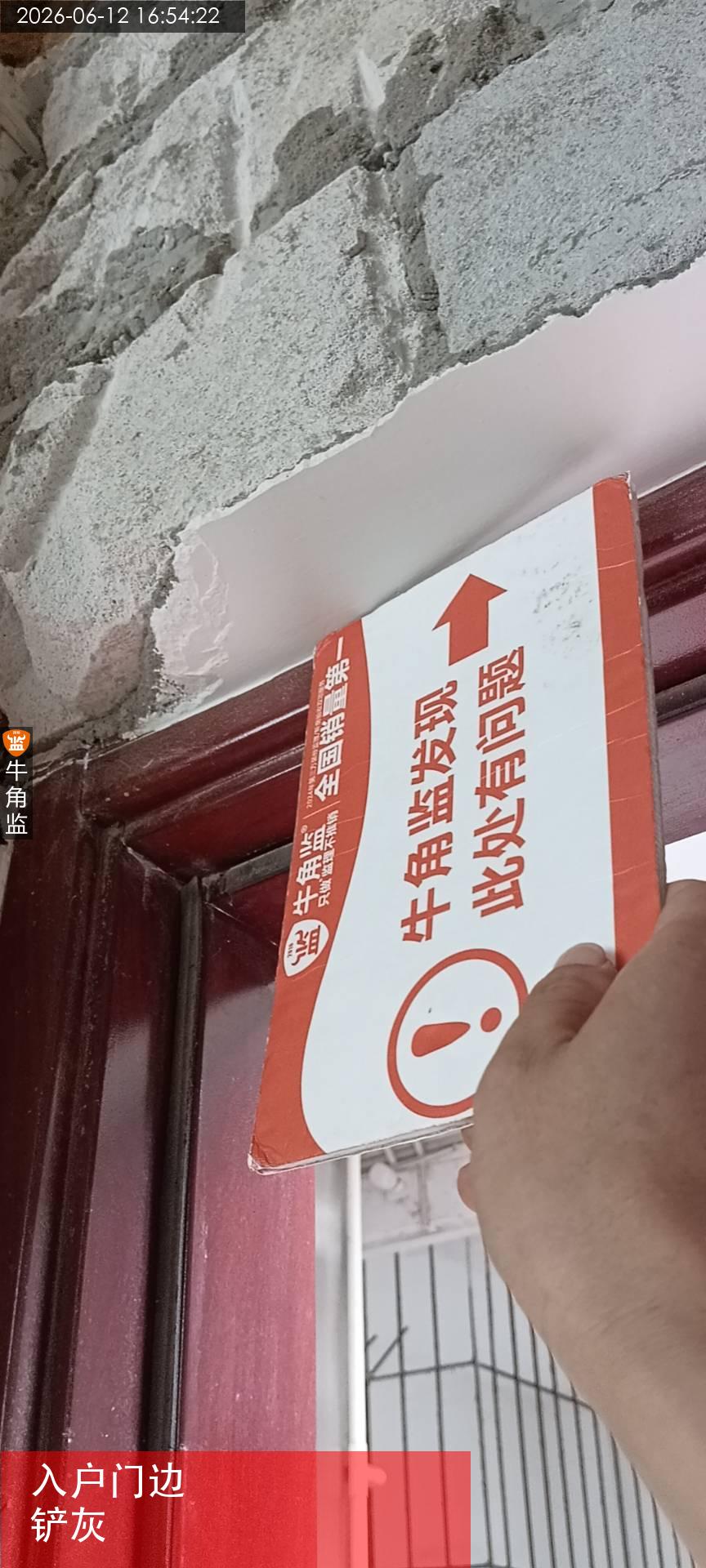

往期隐患部分已经处理一次,今天发现问题,应当提醒施工方及时整改

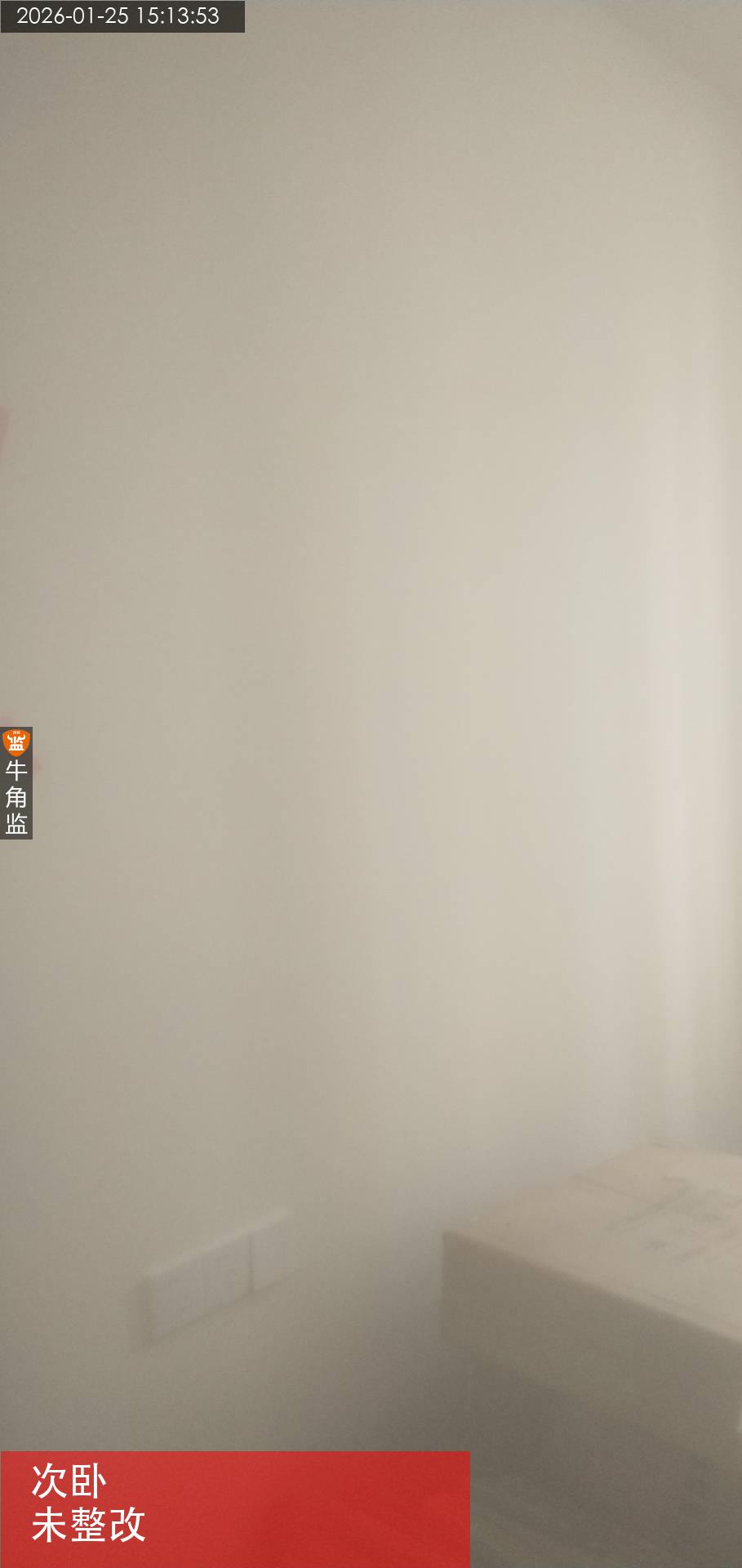

三、本次检查发现问题:

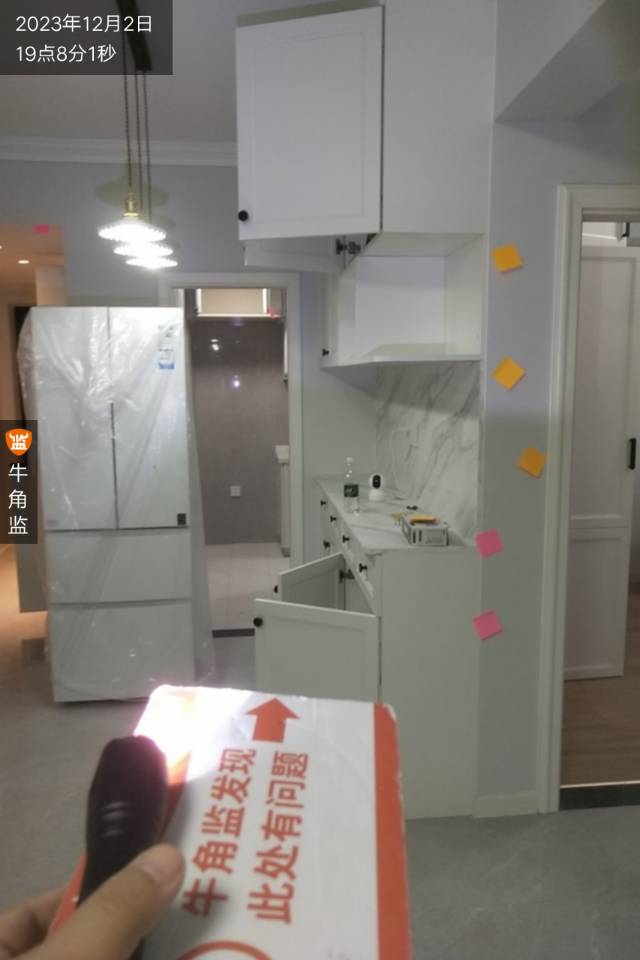

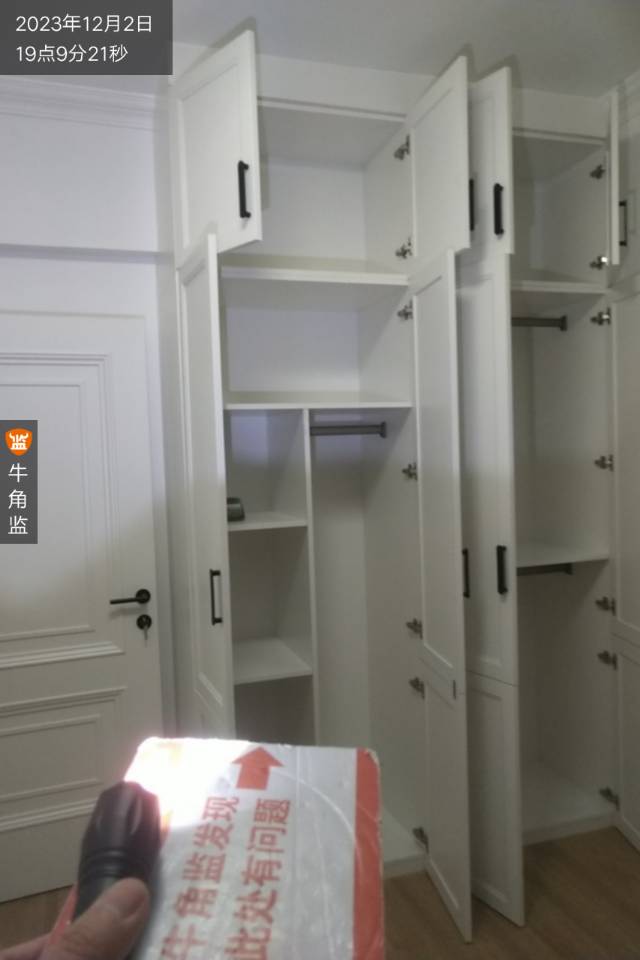

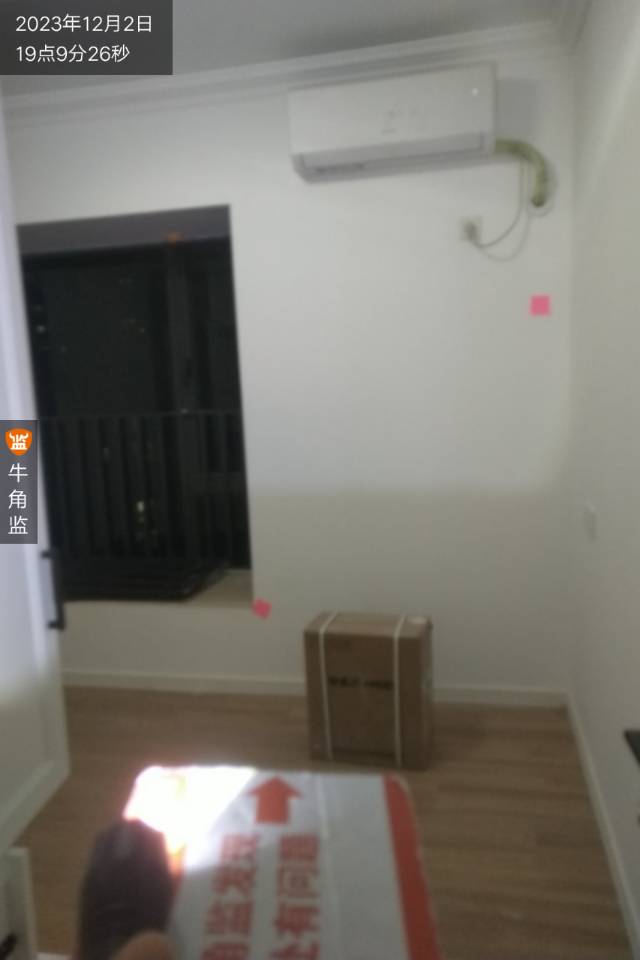

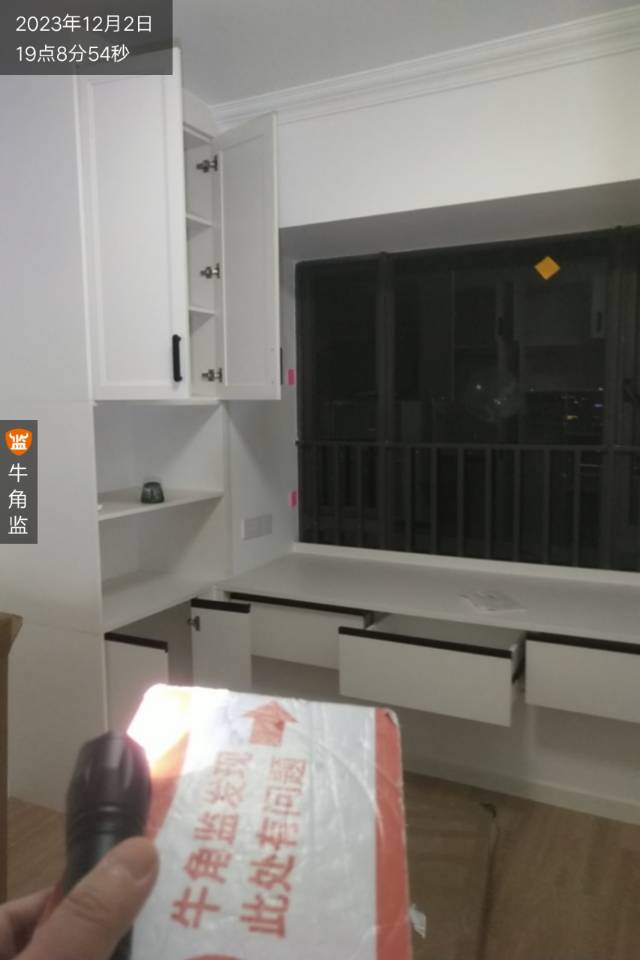

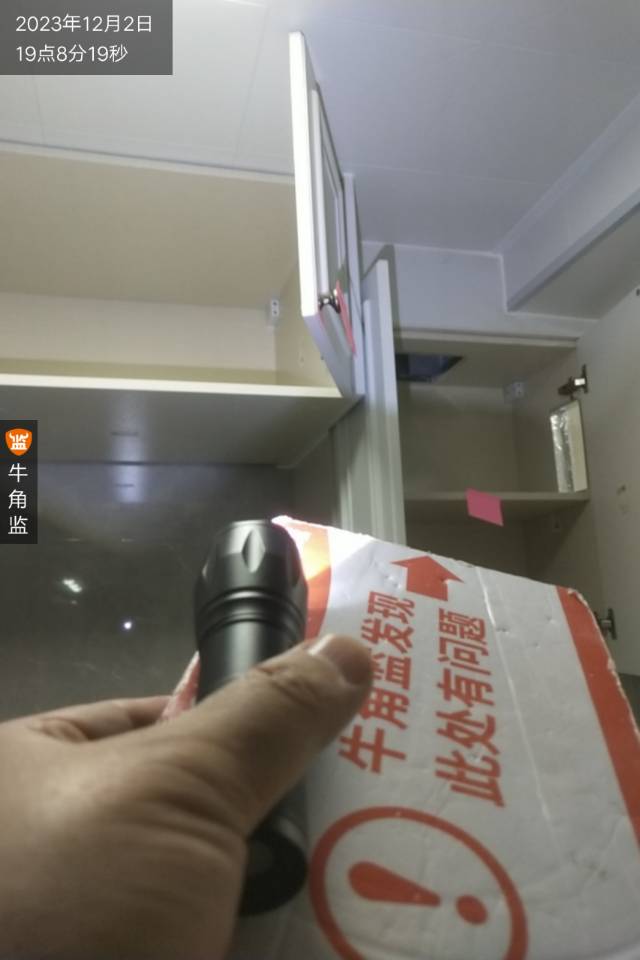

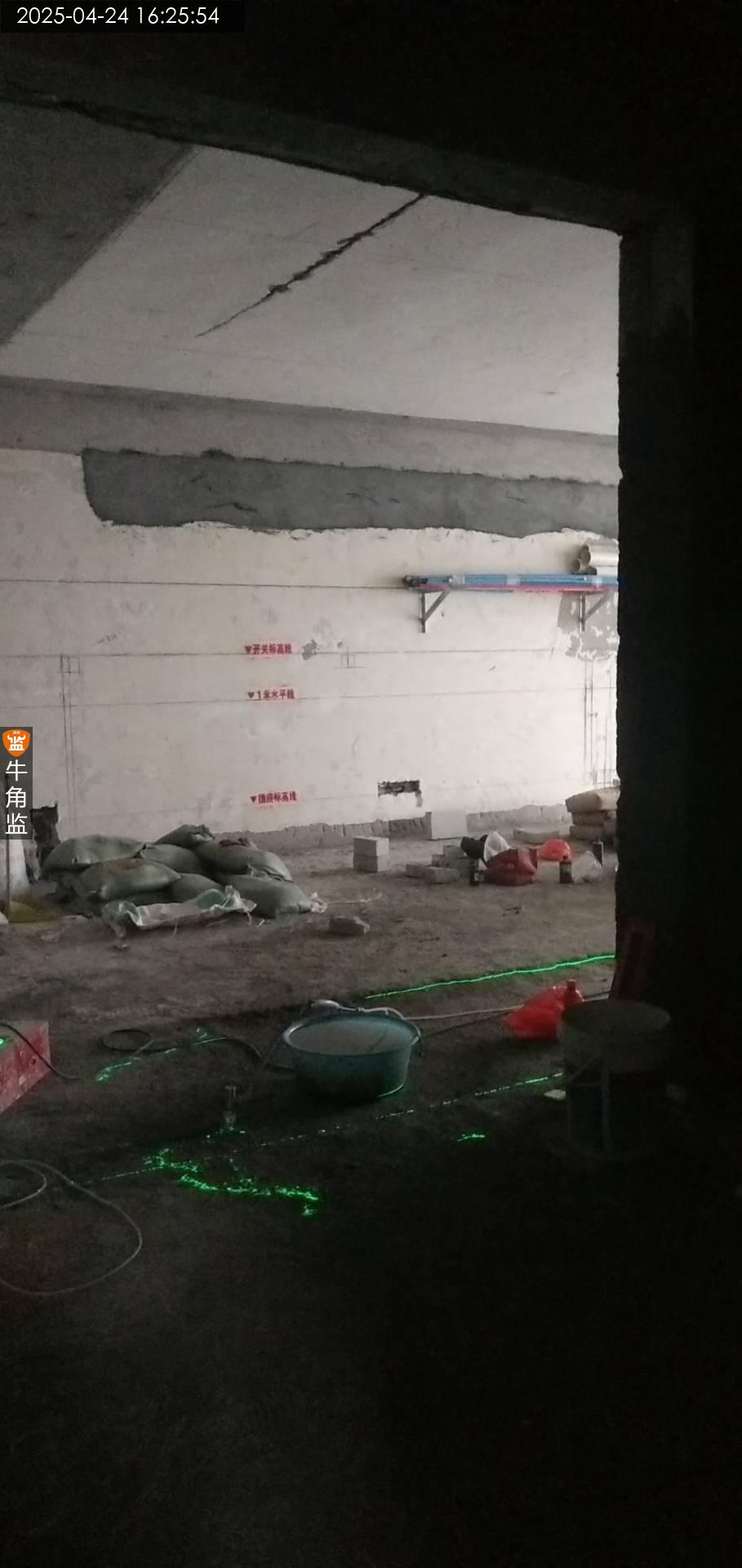

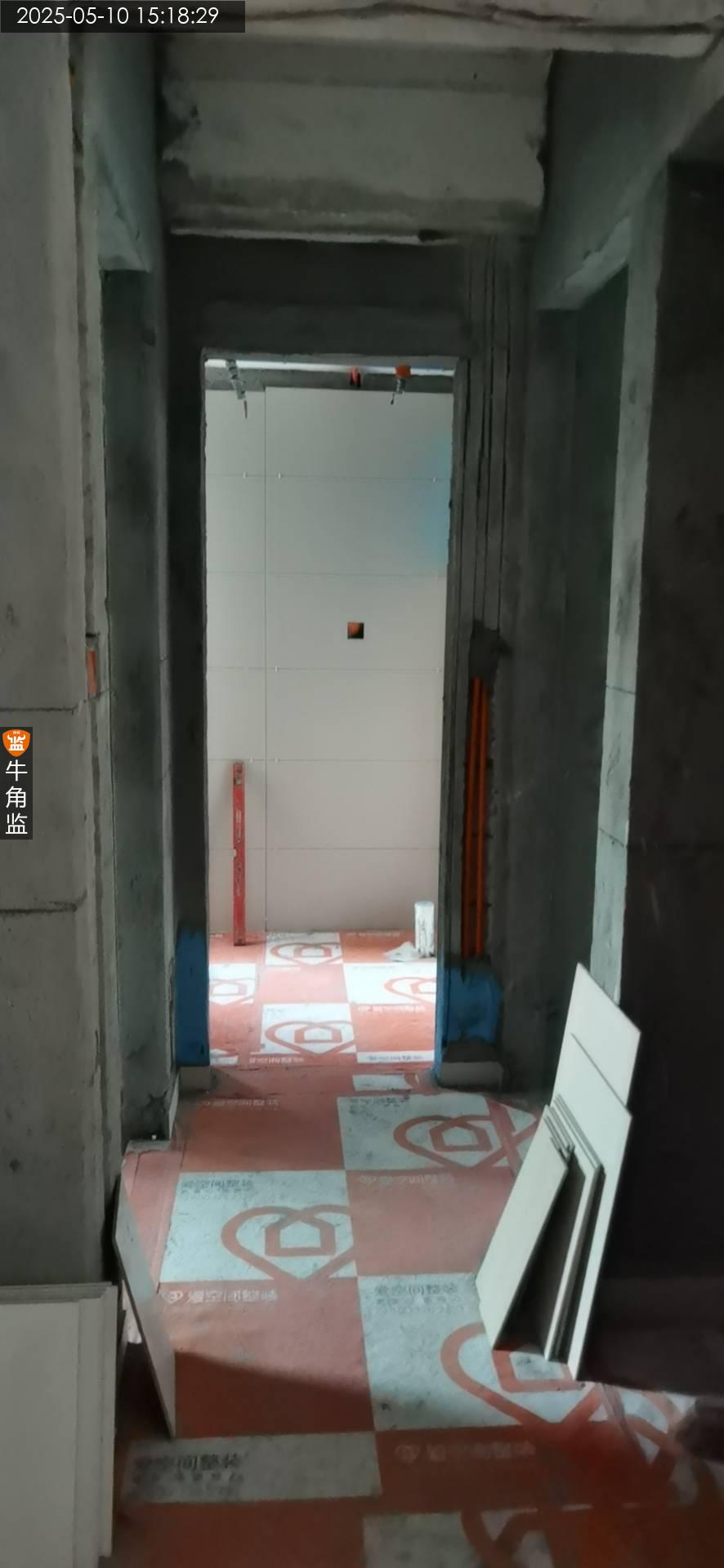

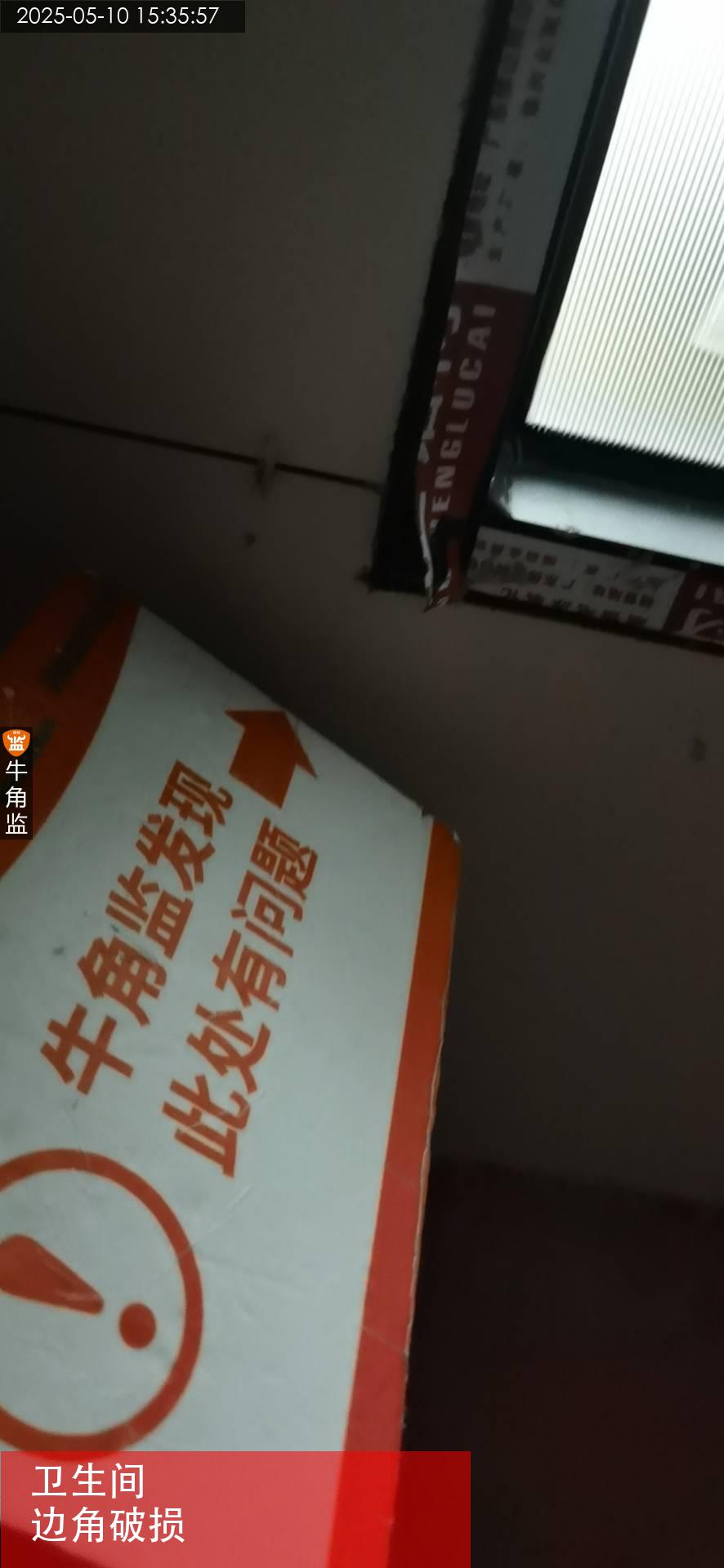

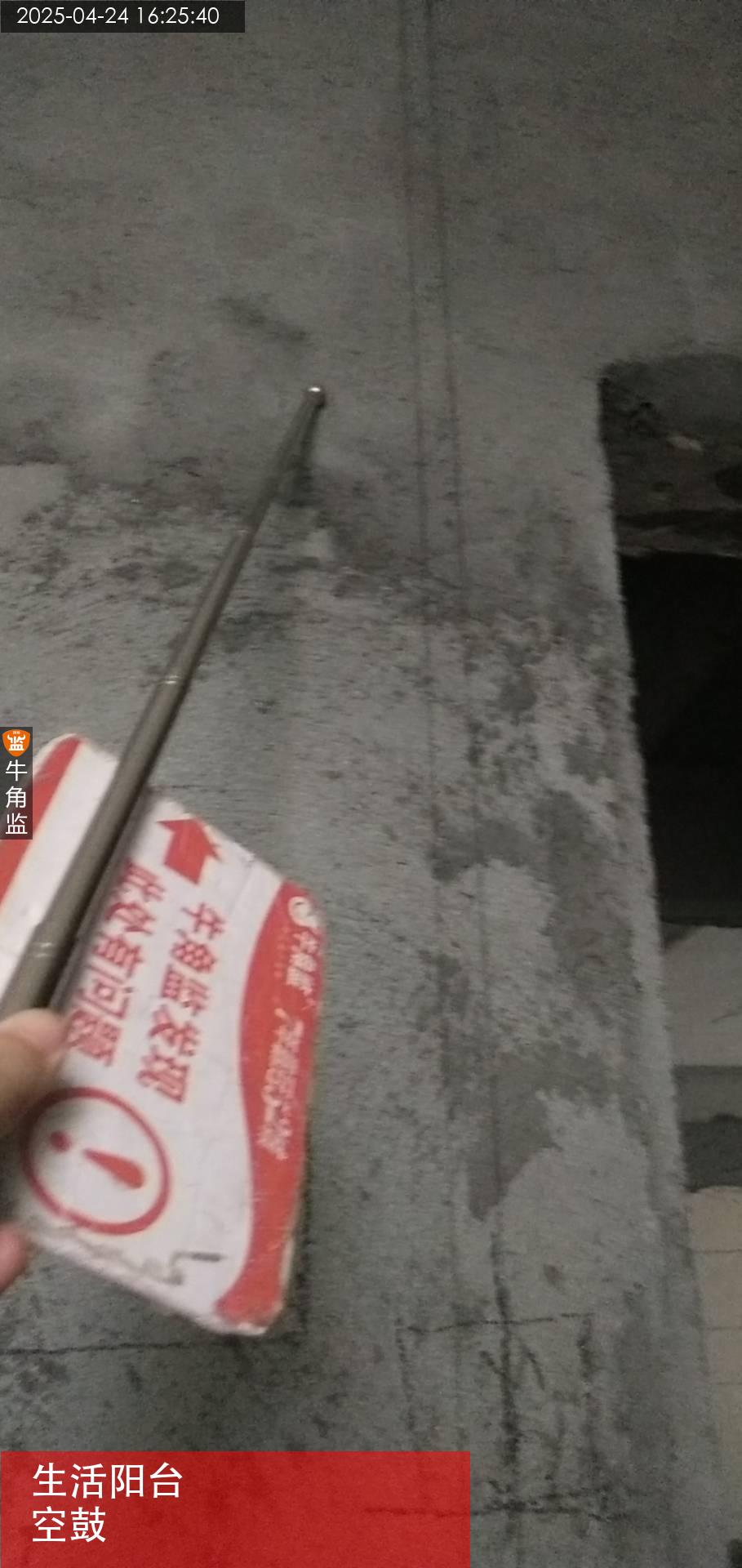

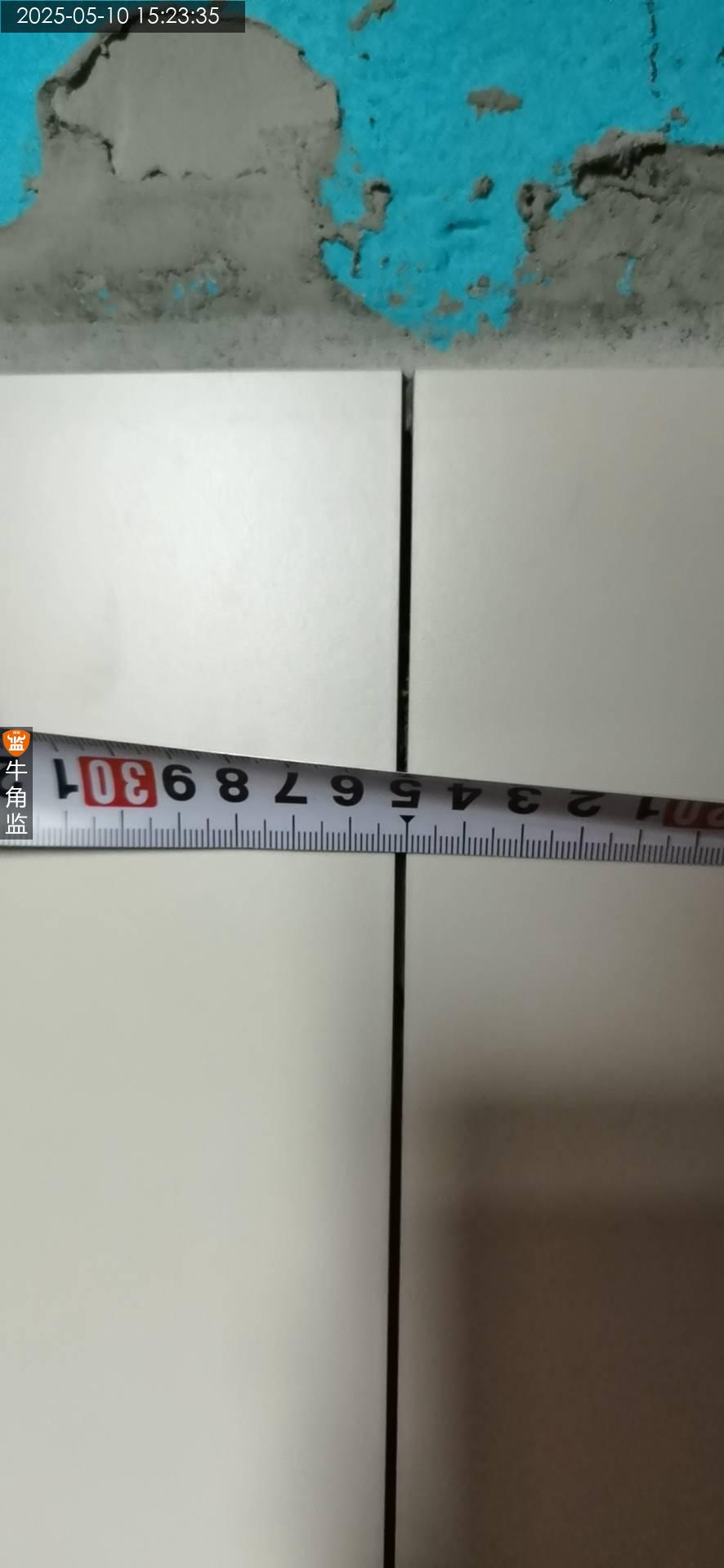

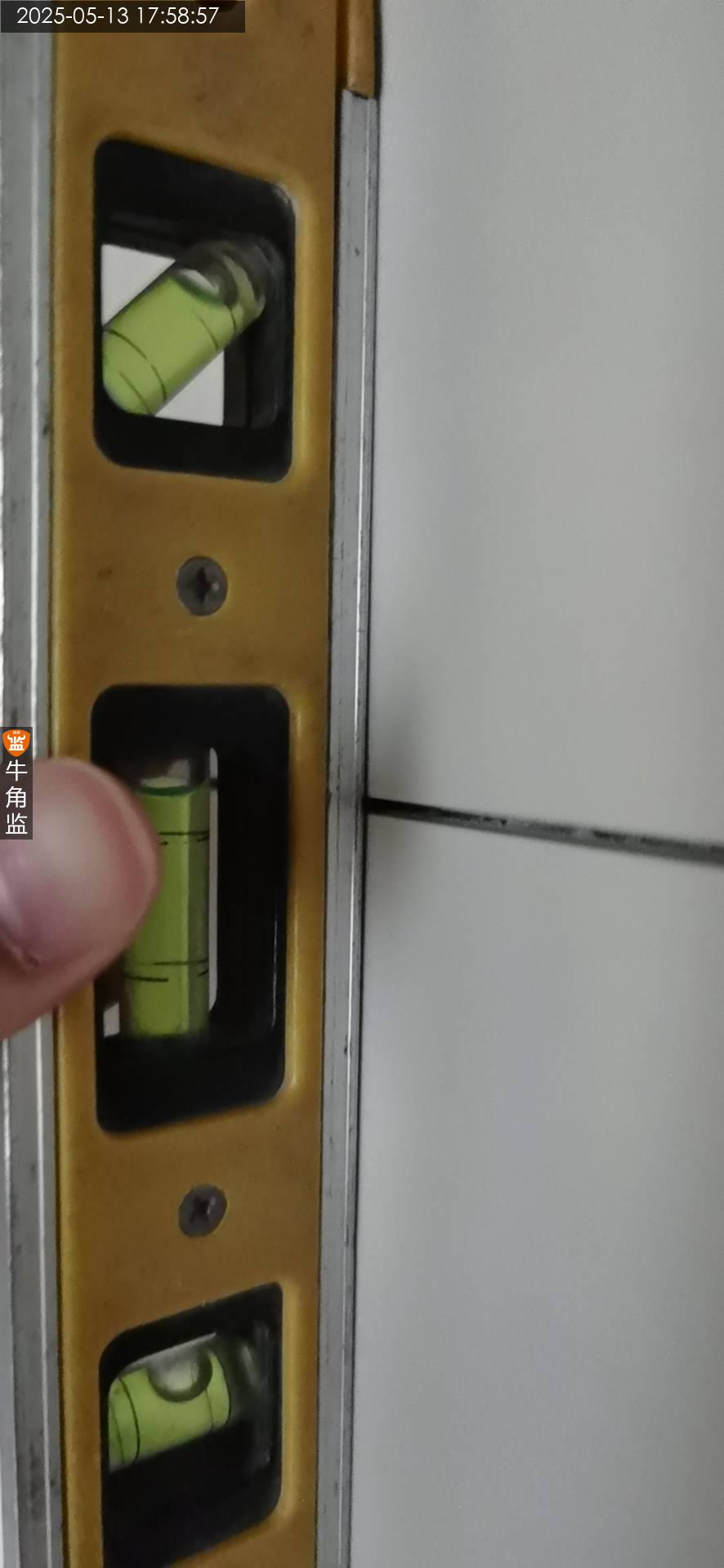

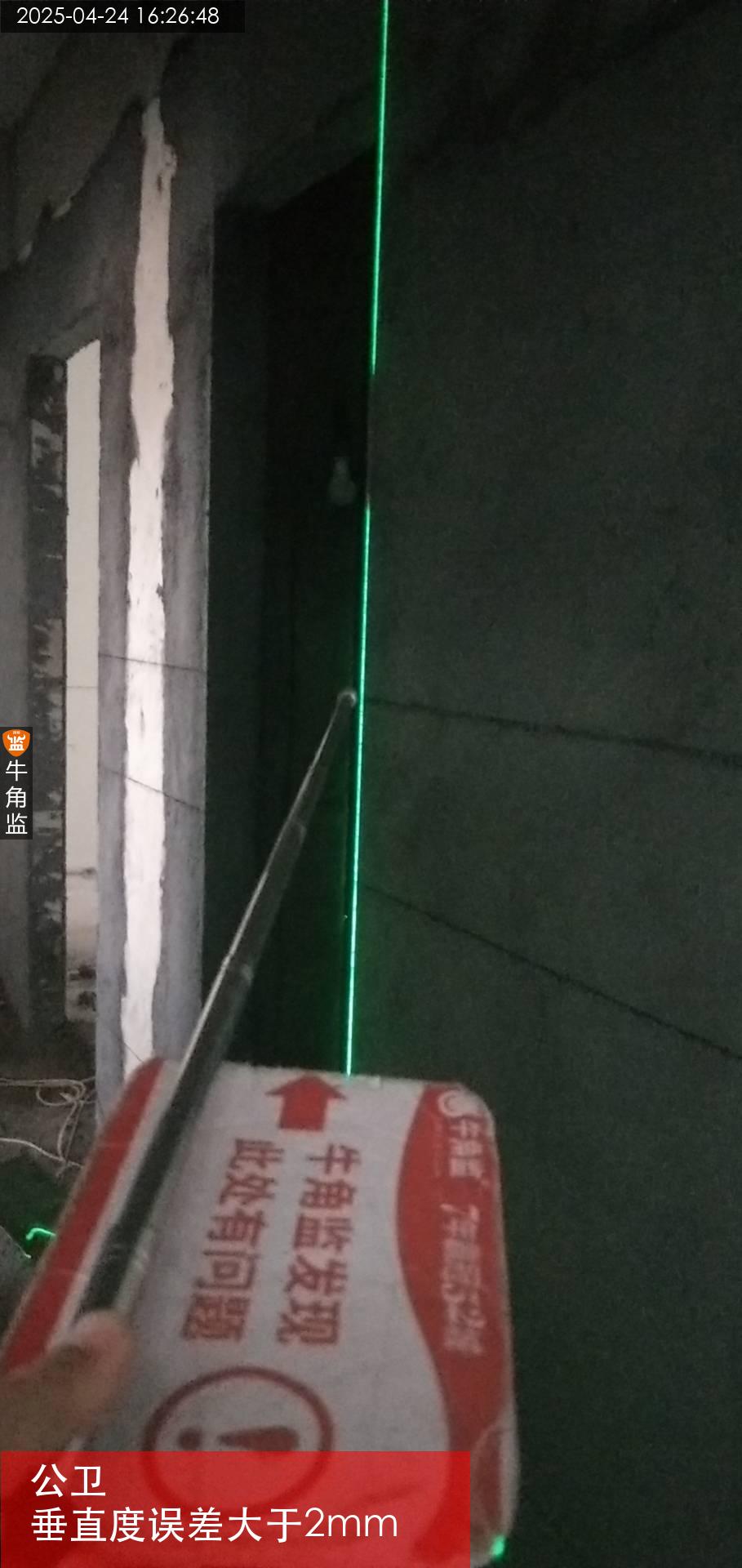

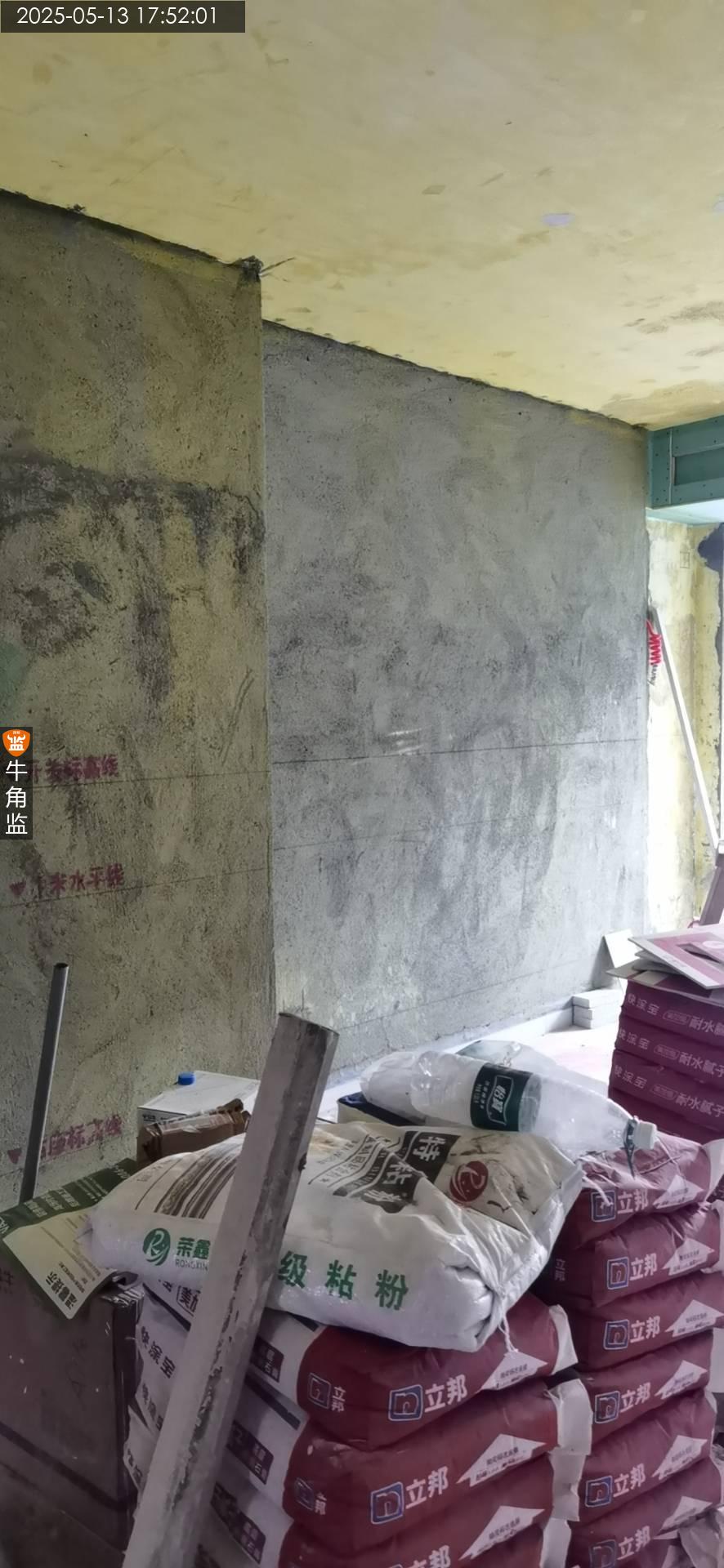

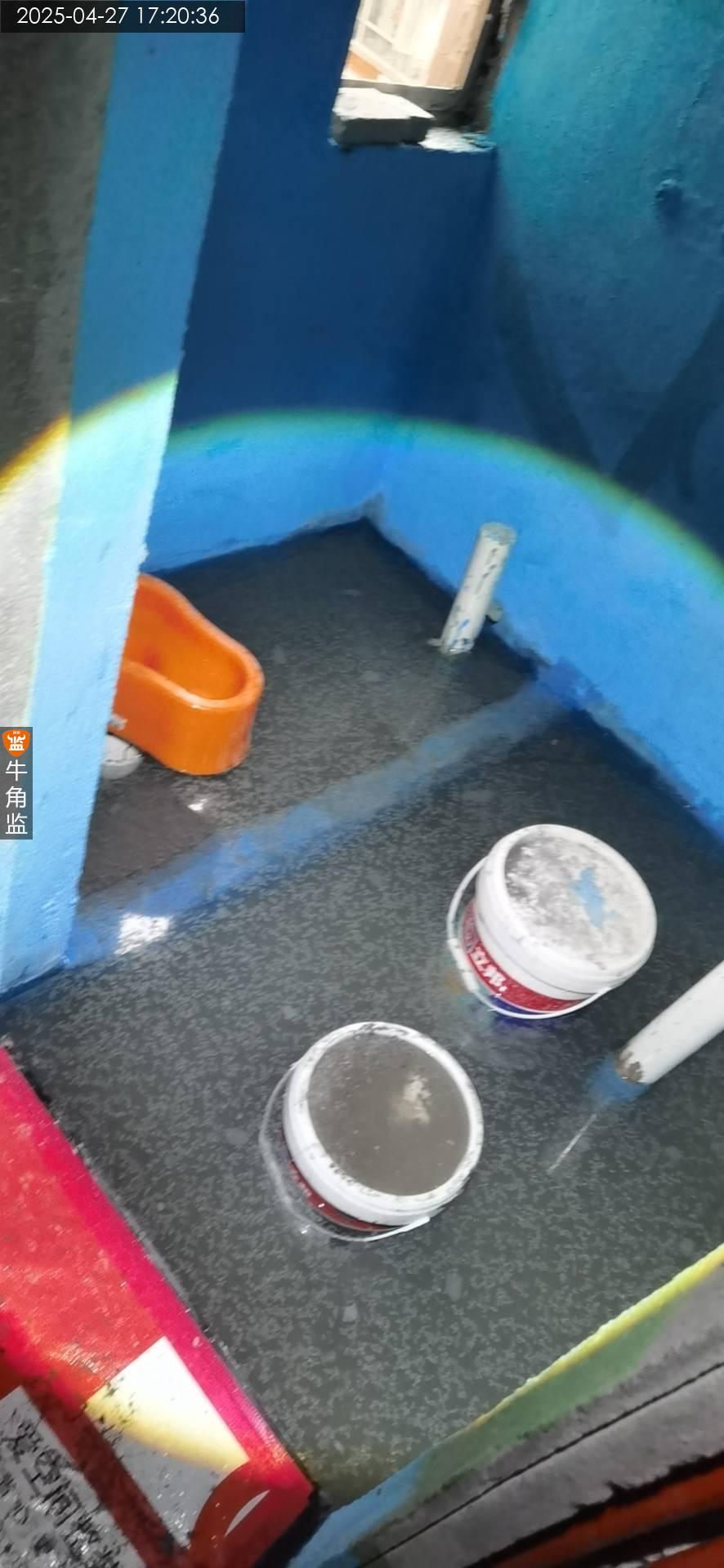

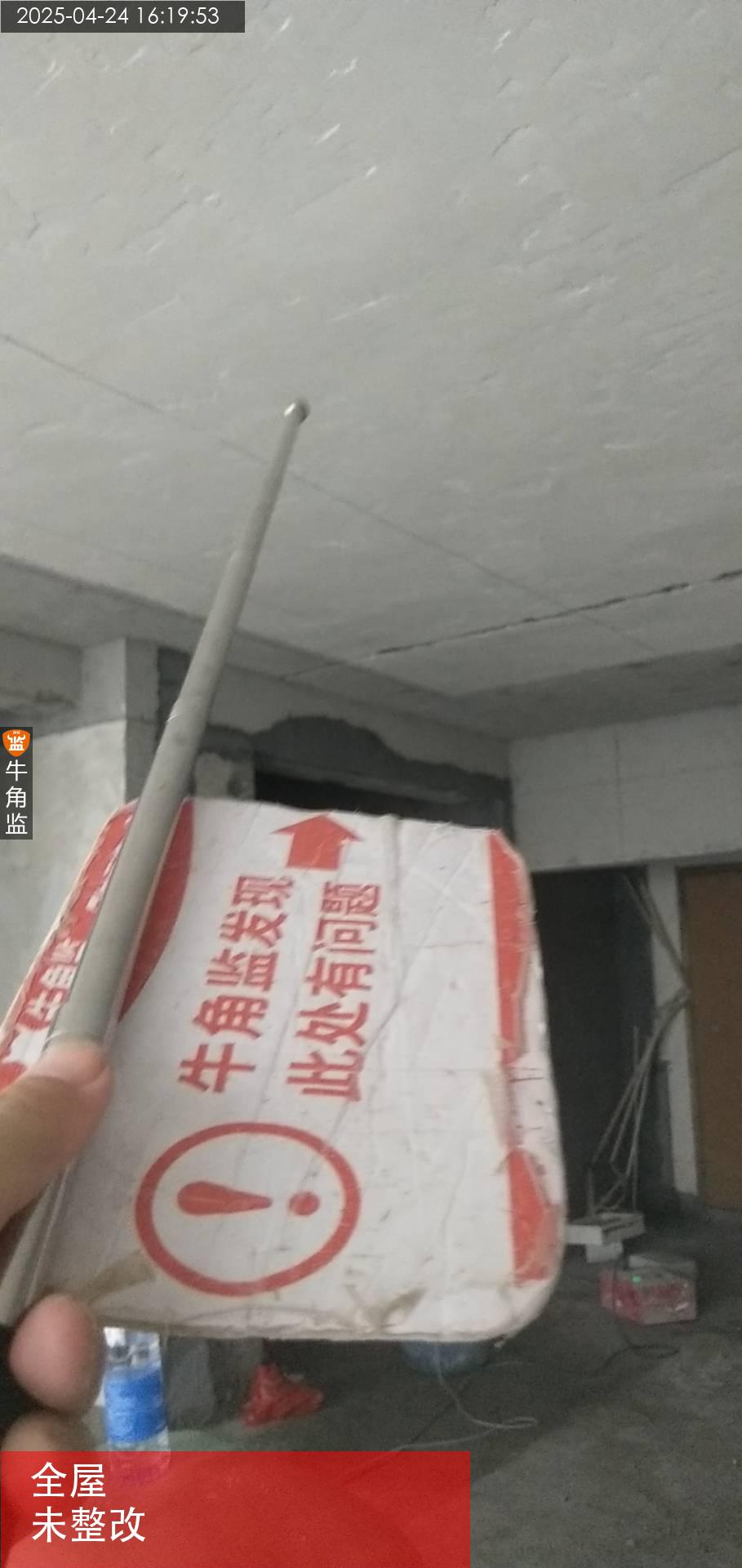

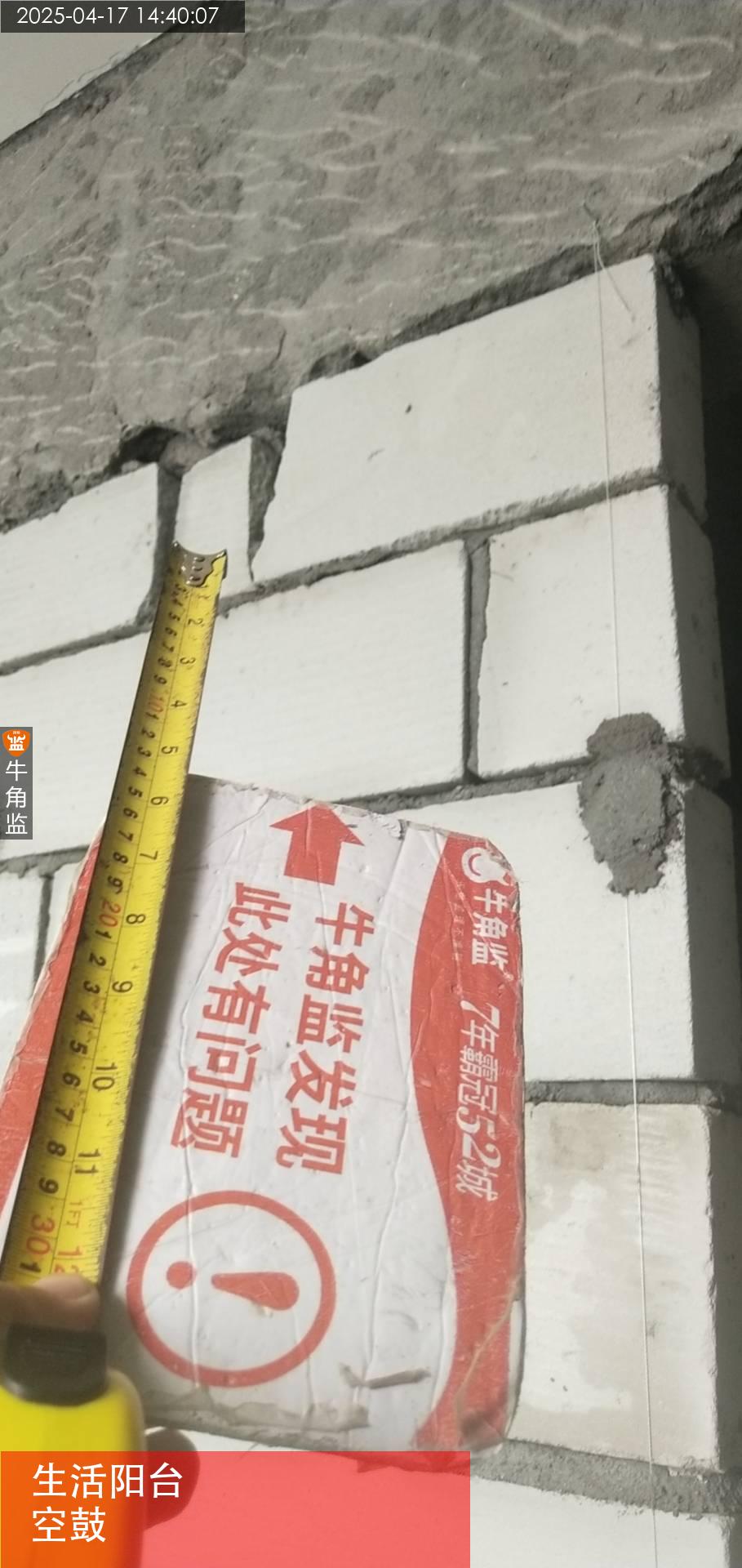

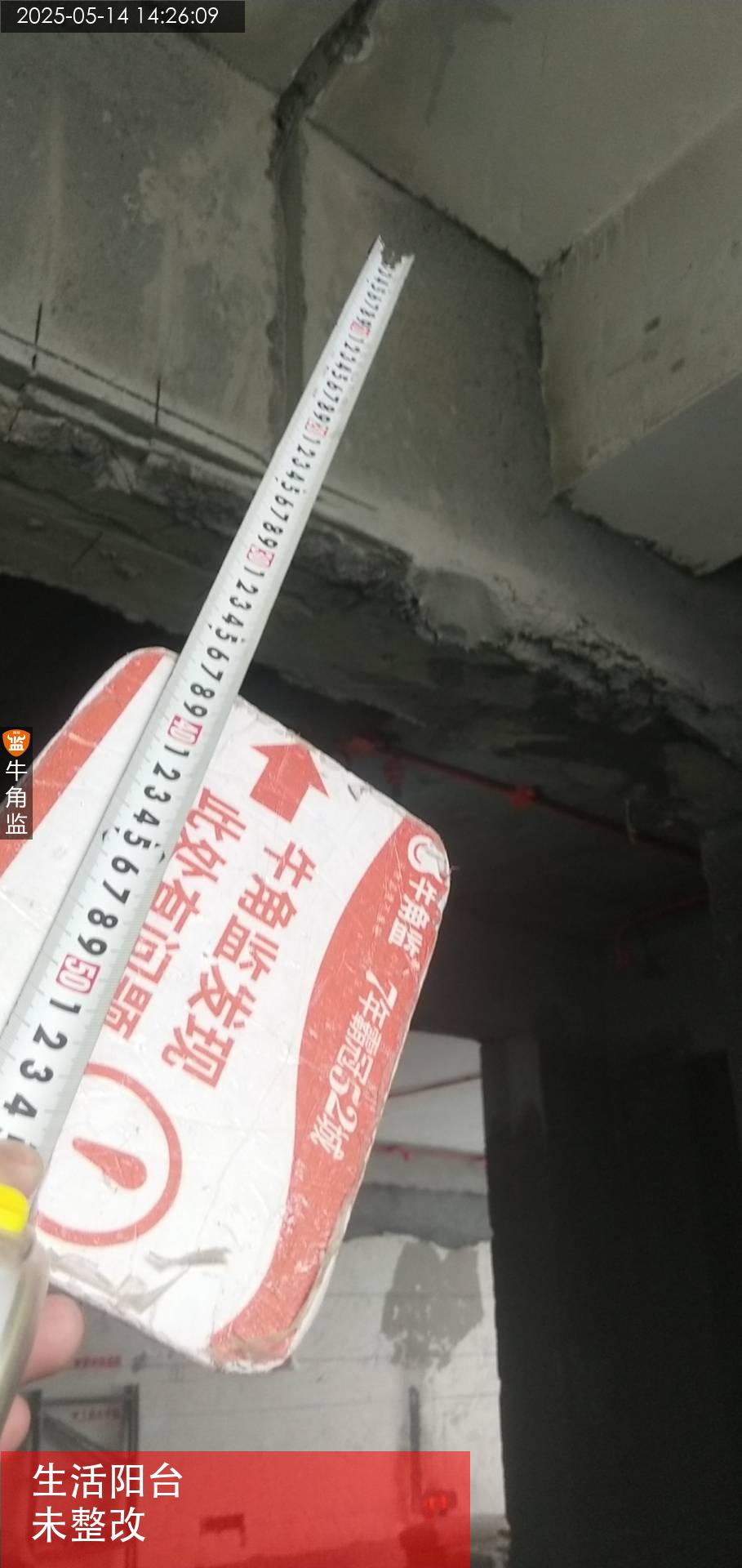

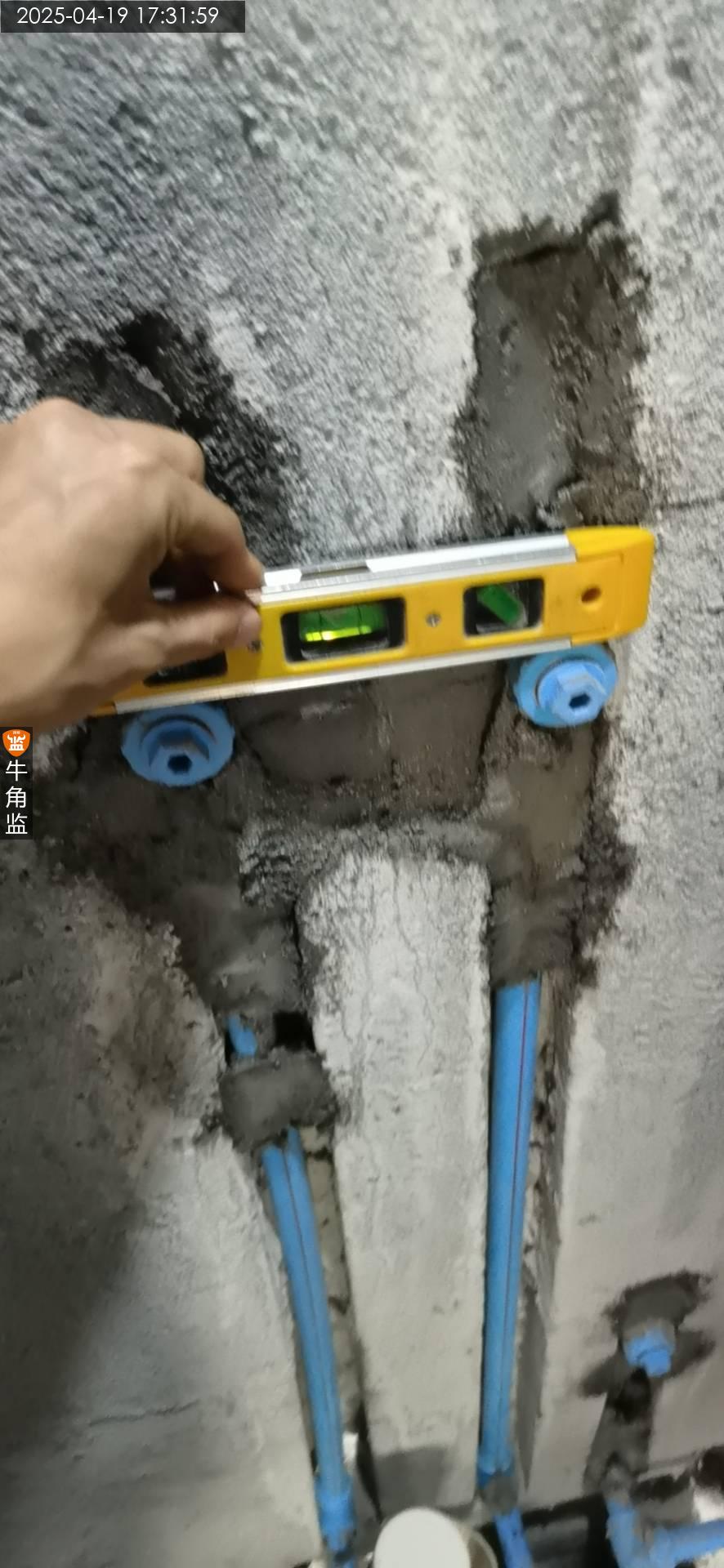

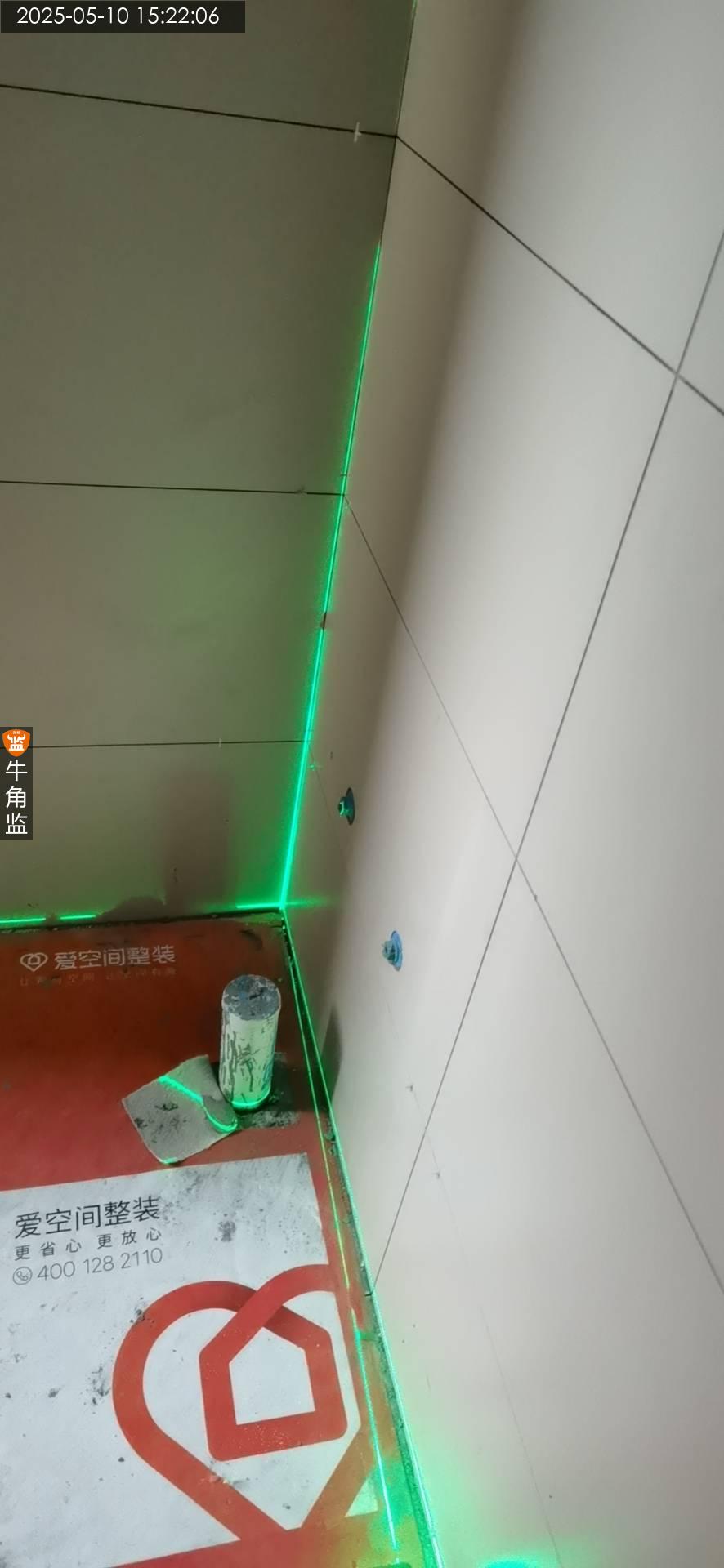

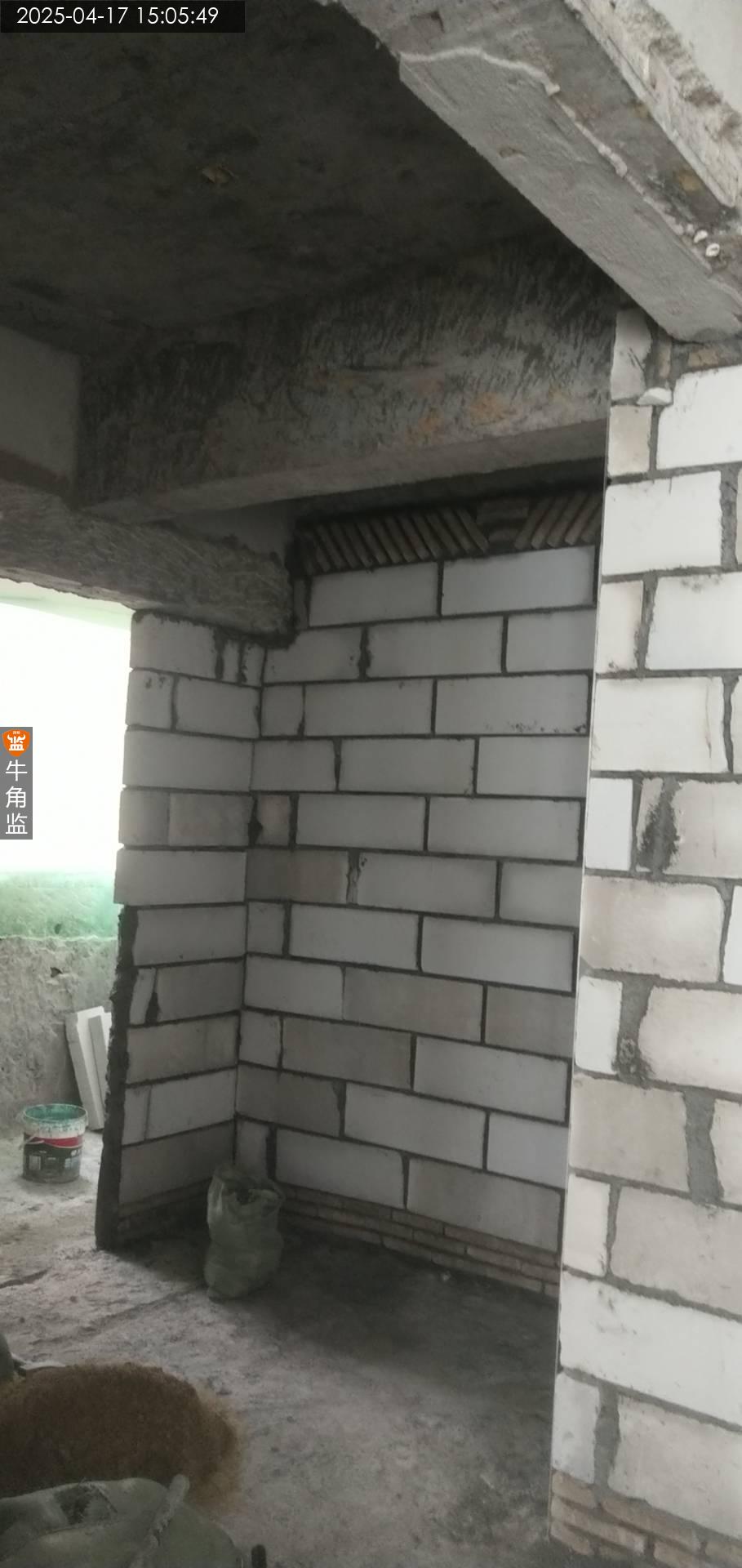

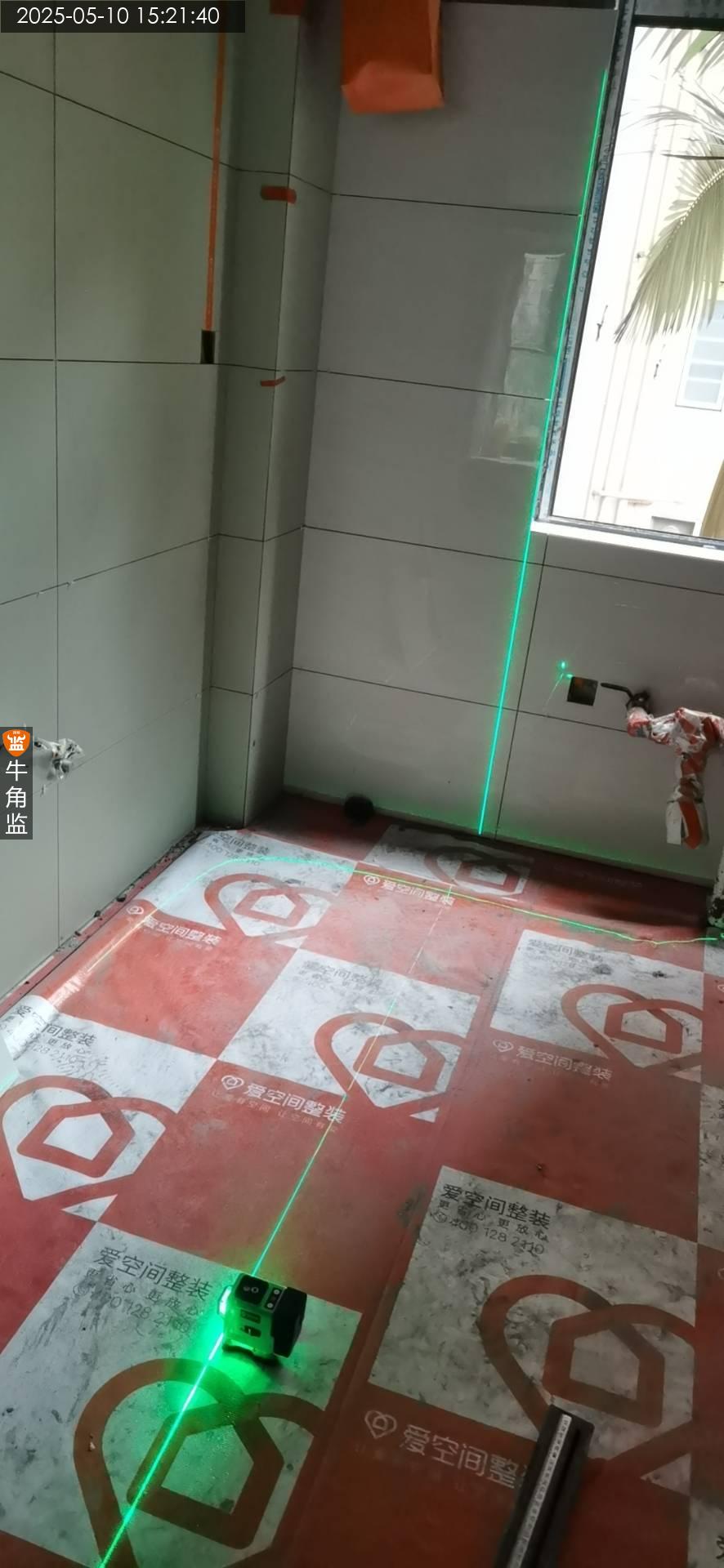

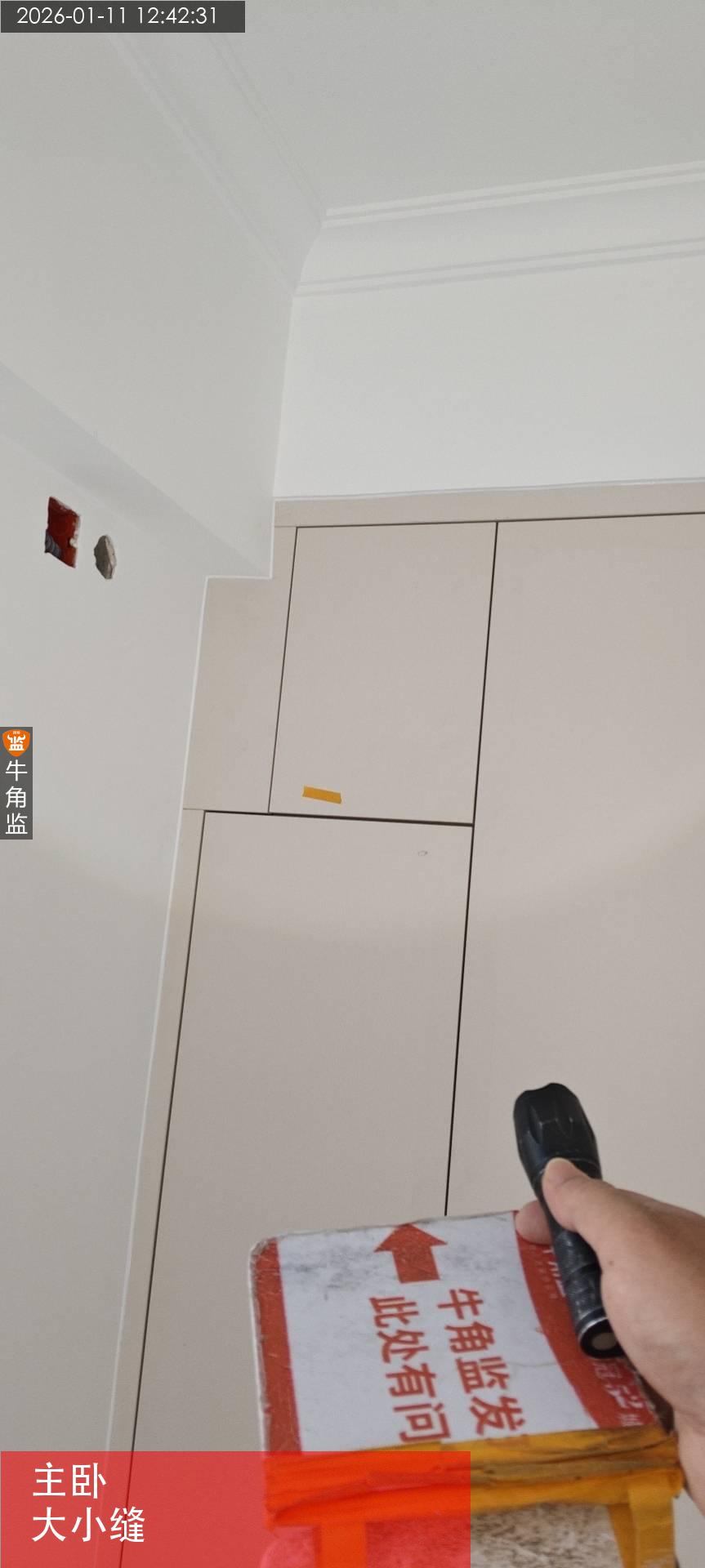

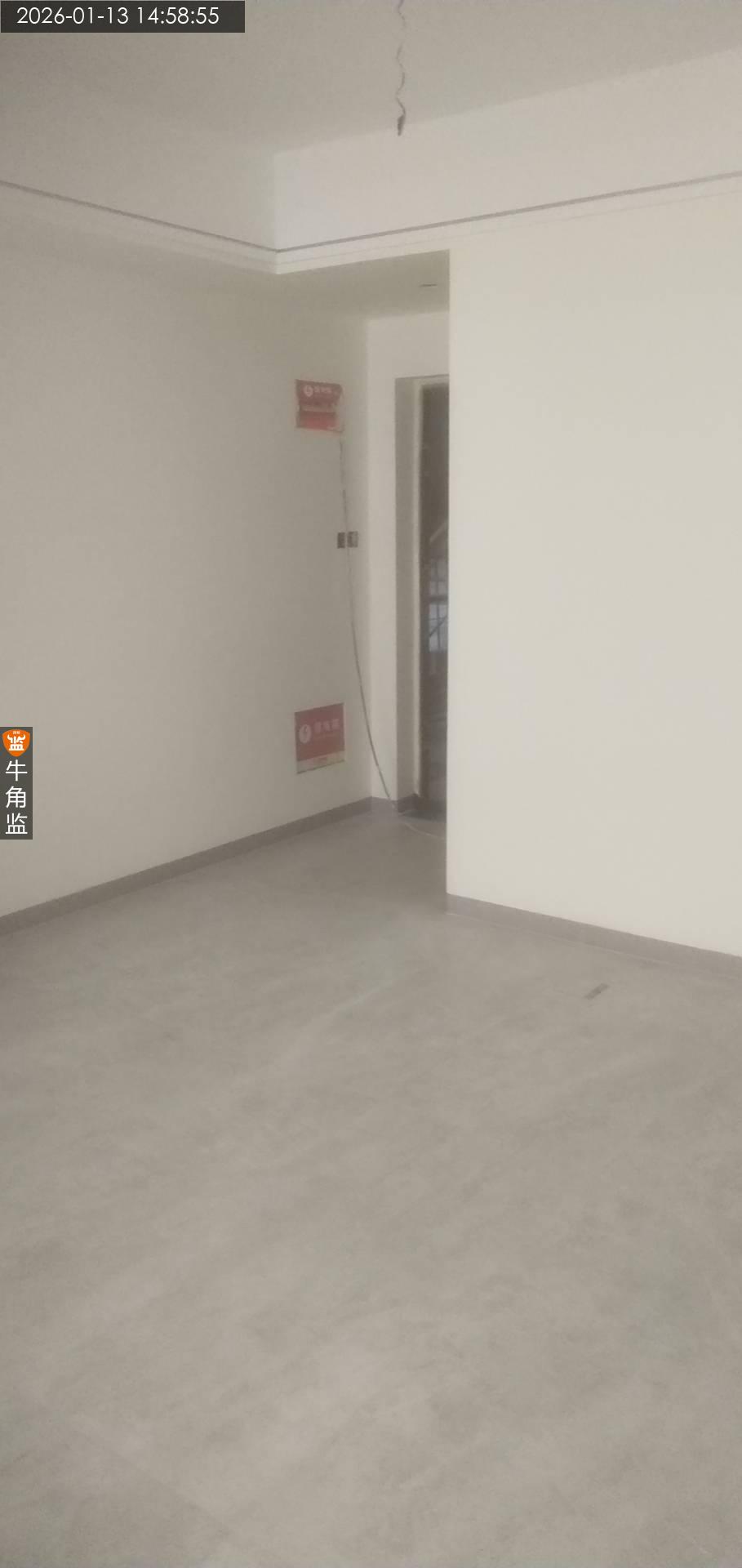

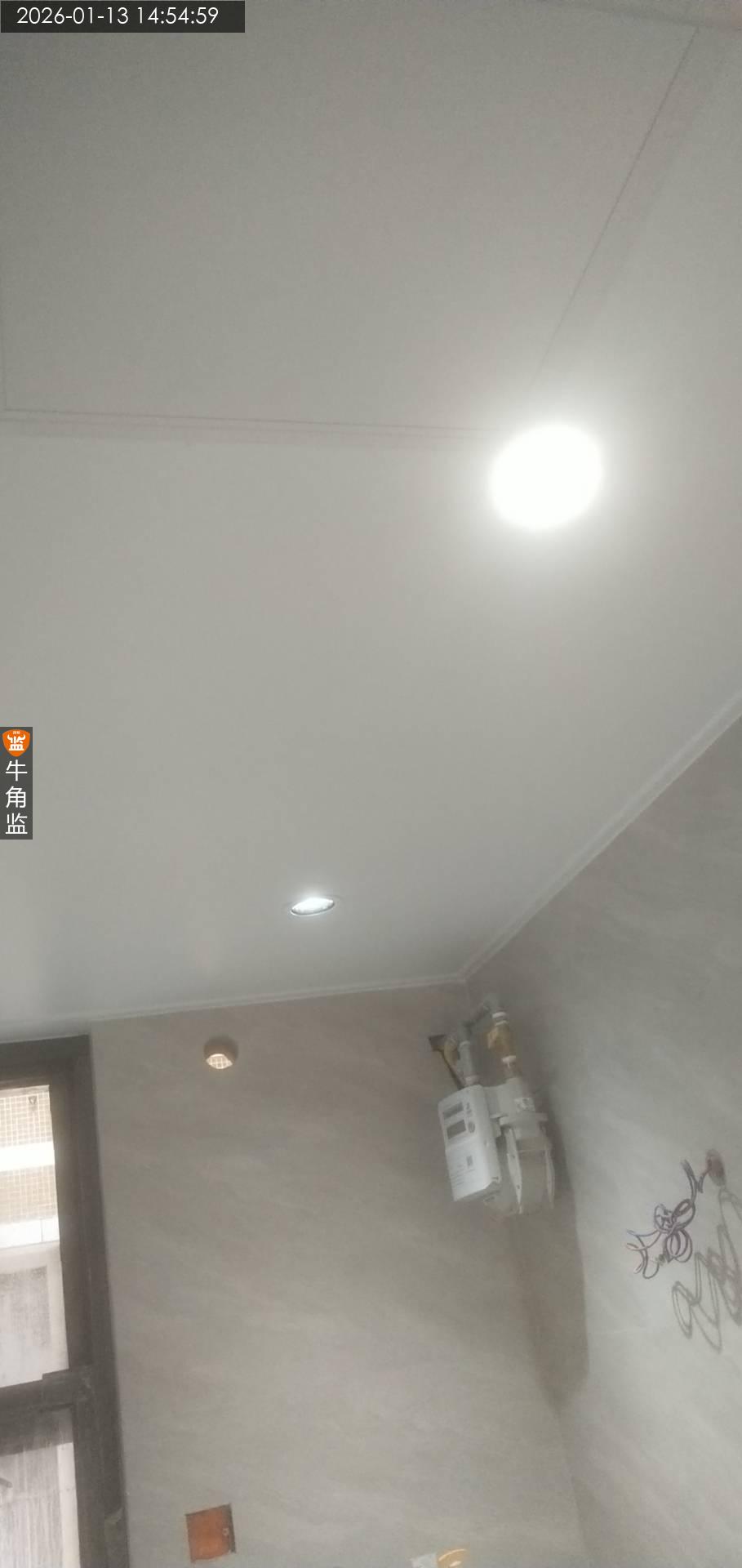

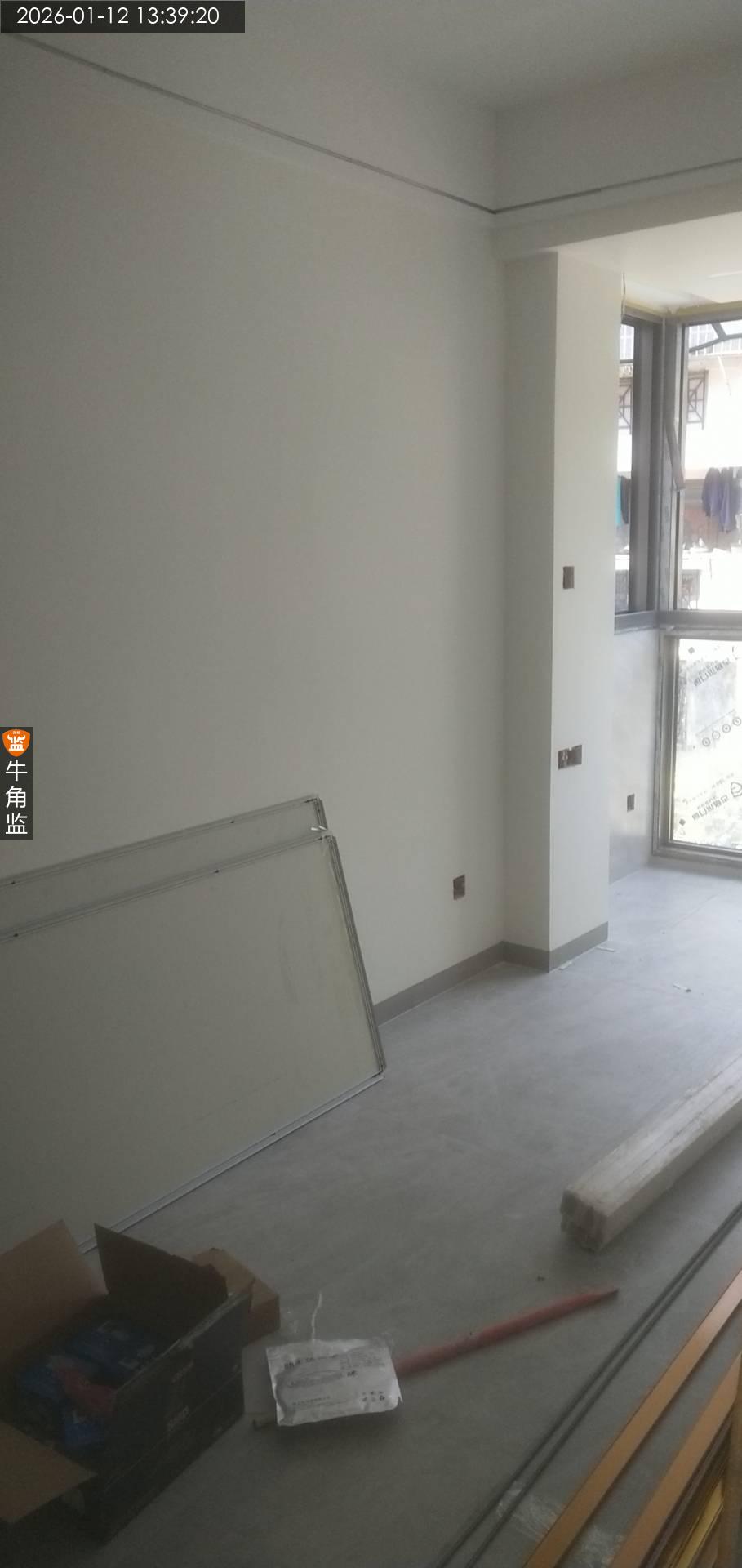

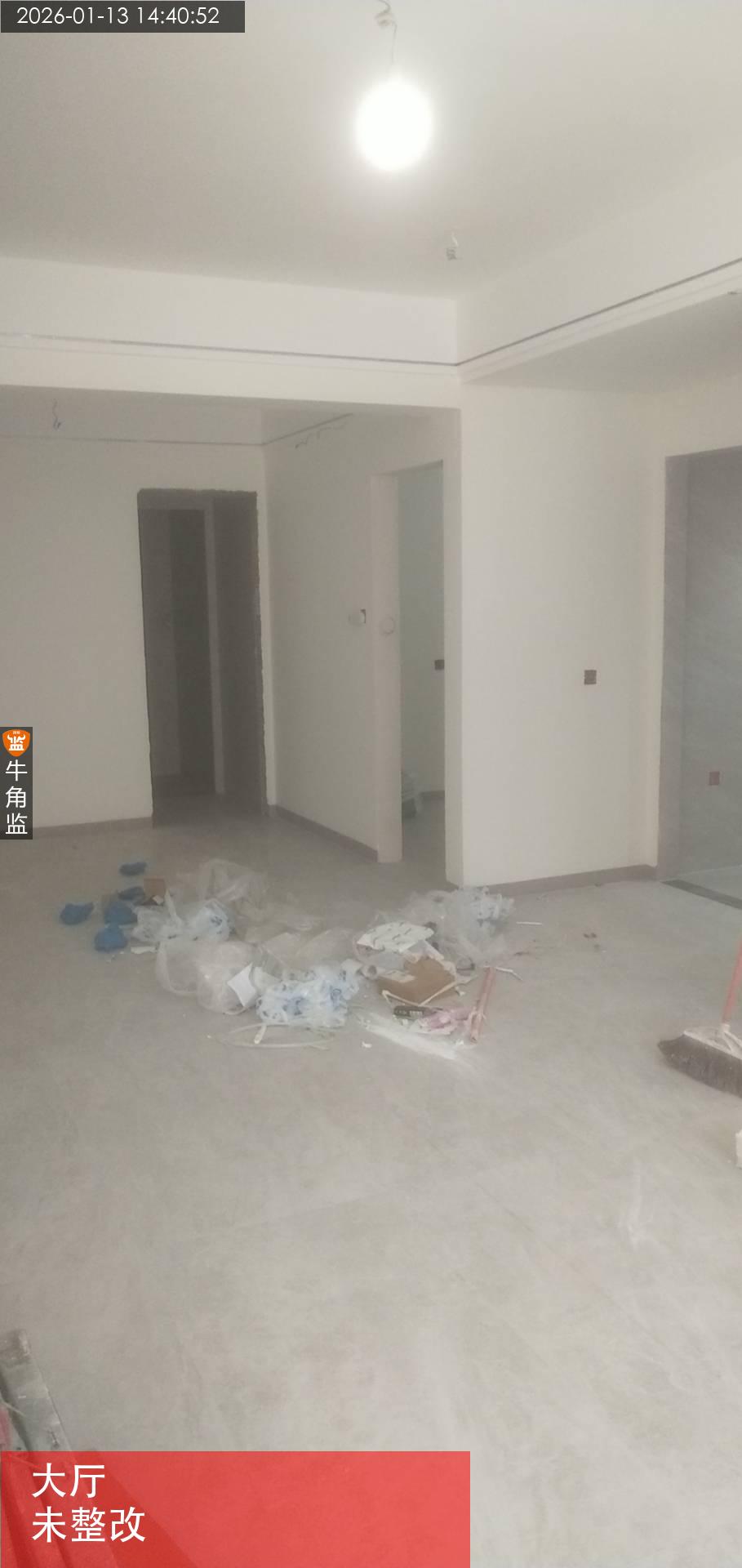

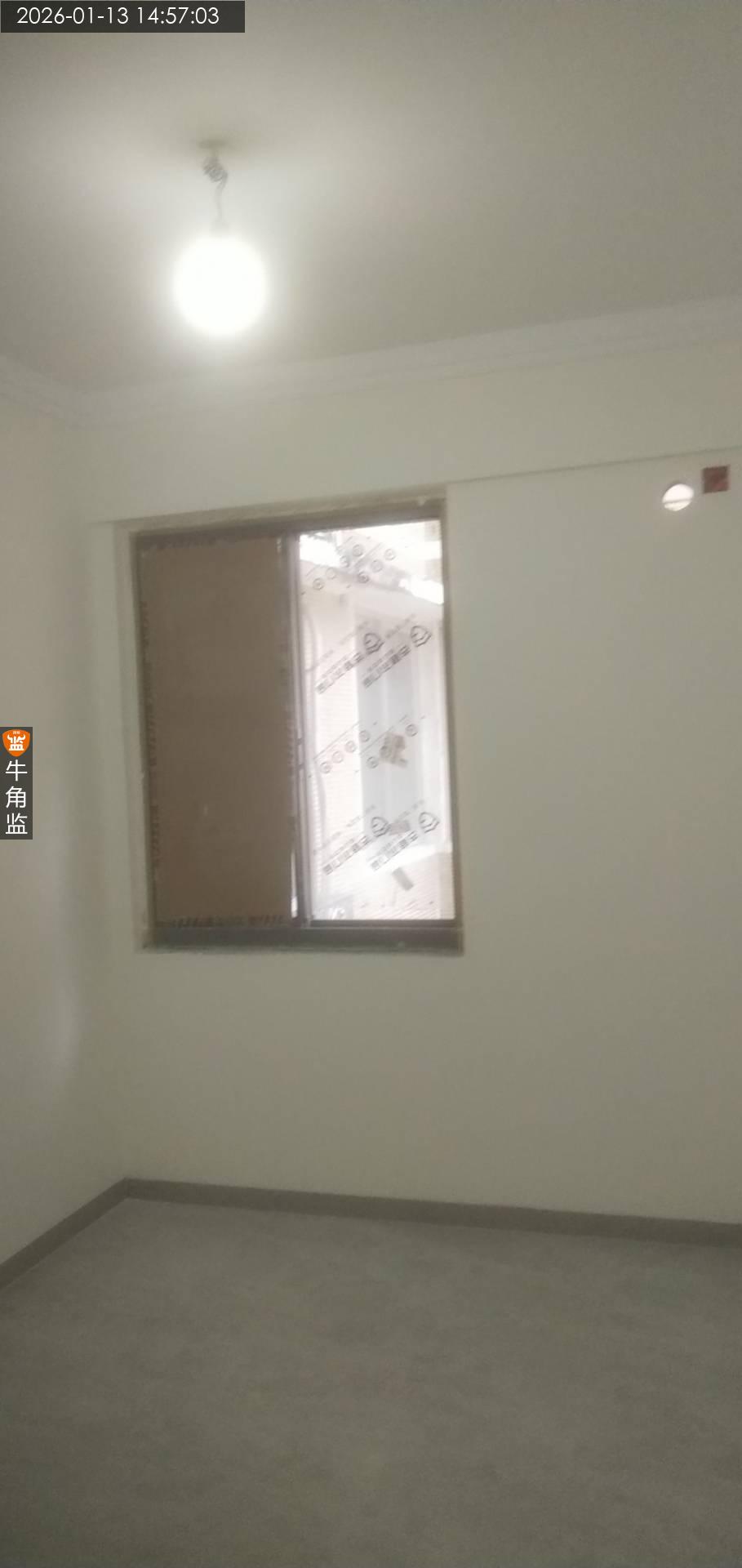

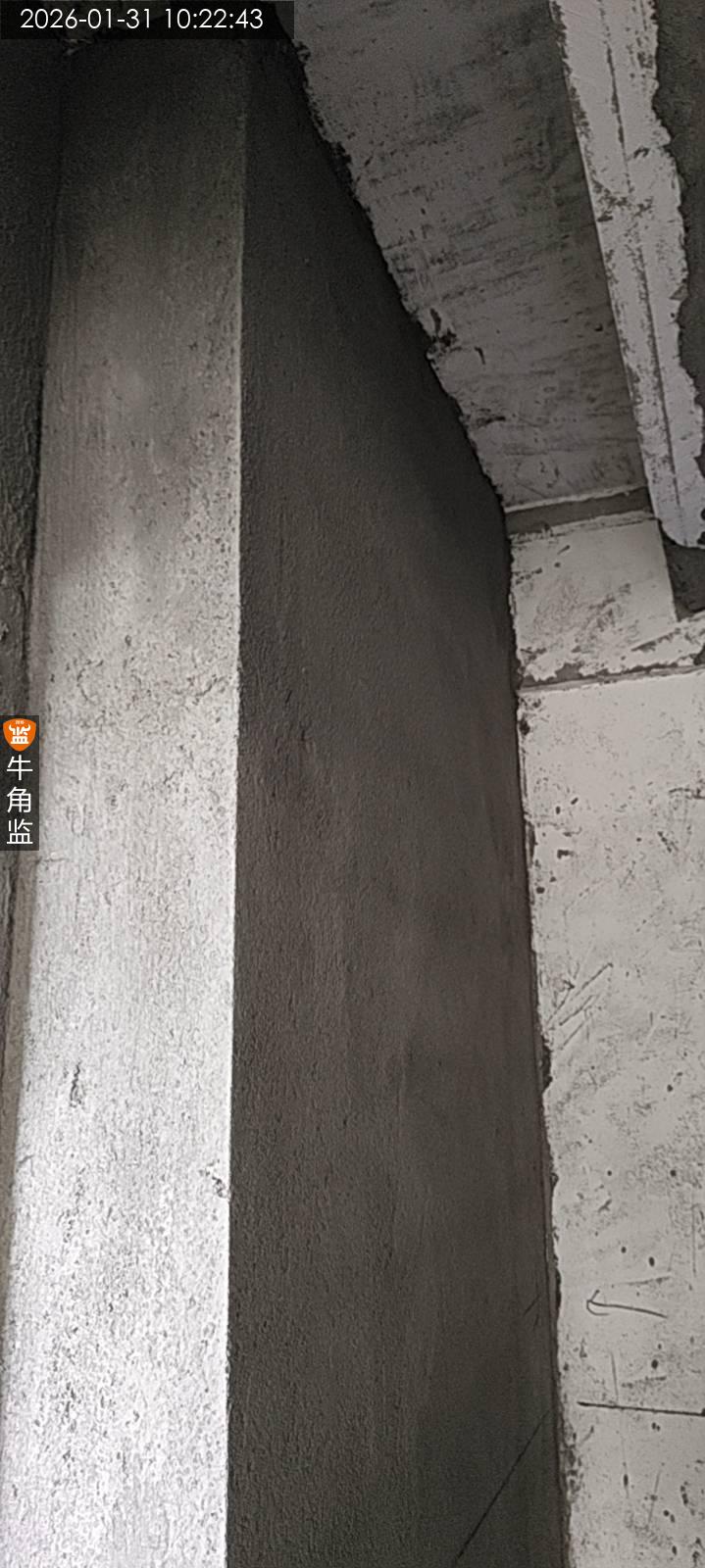

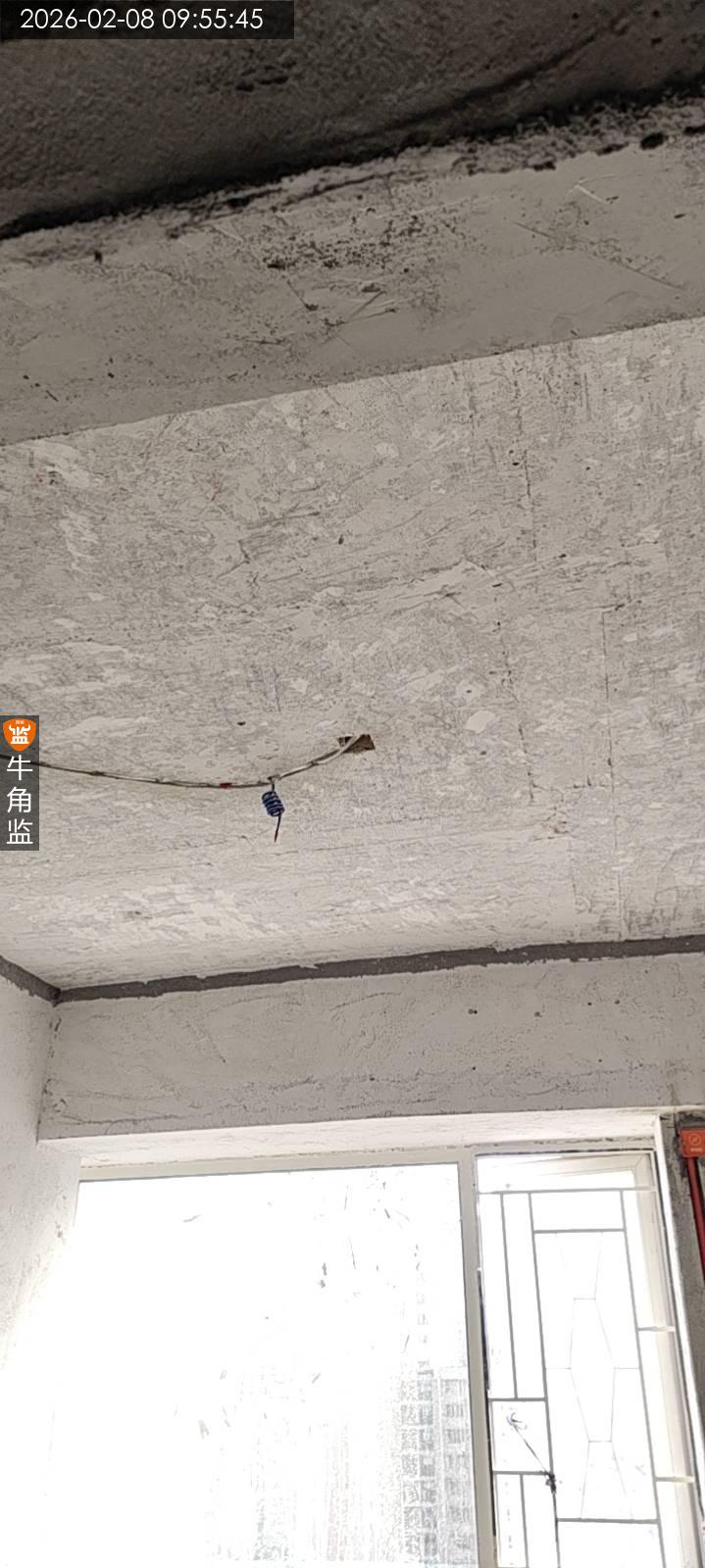

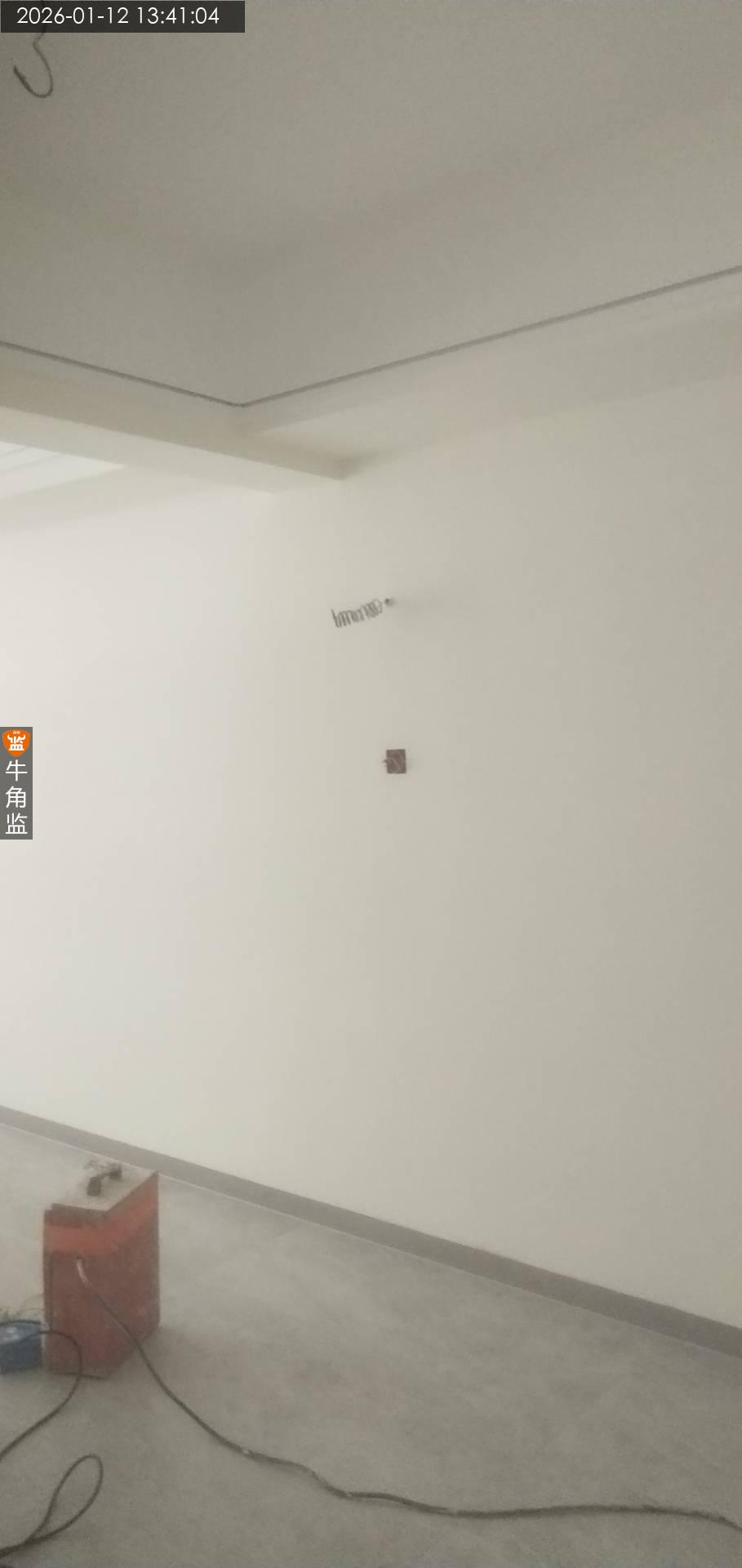

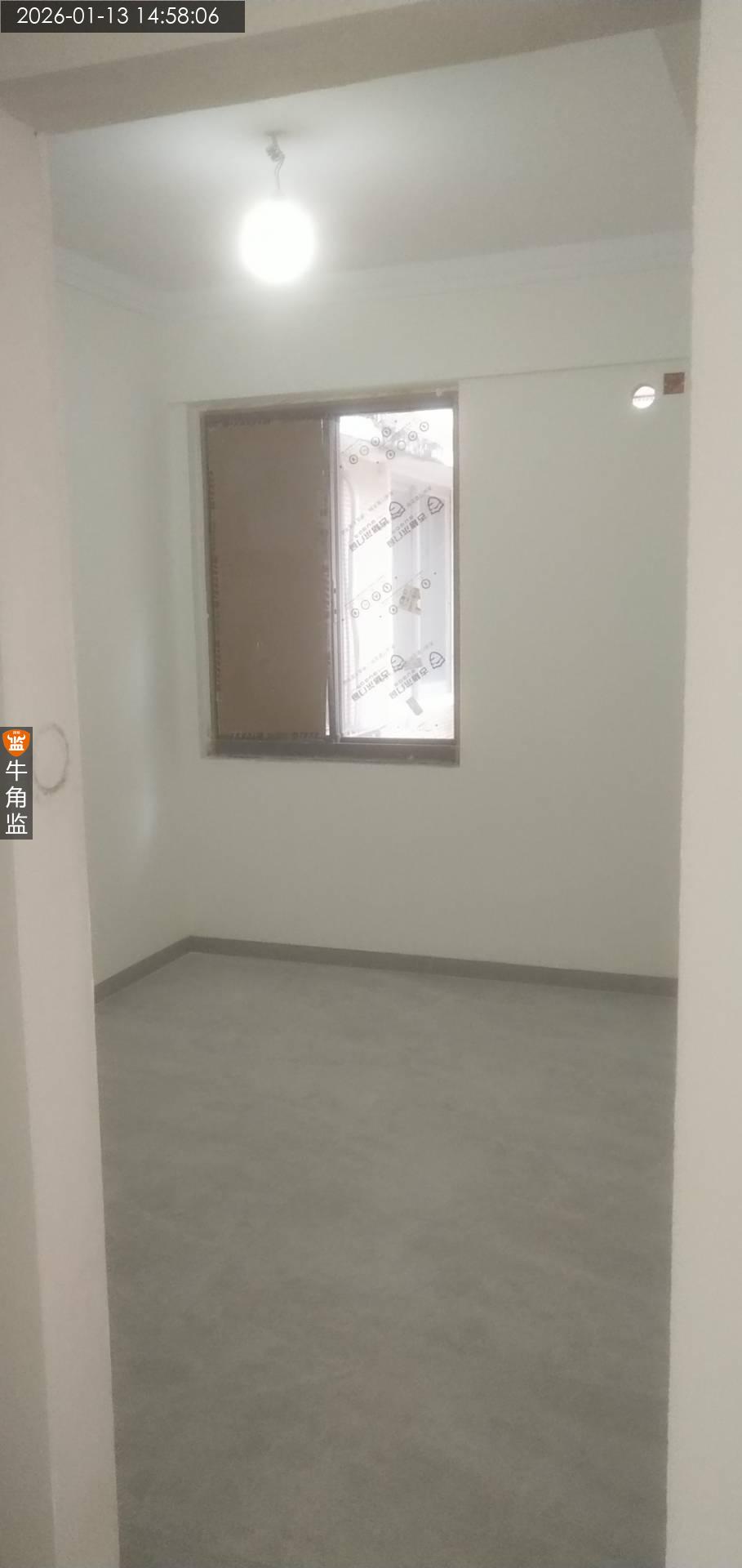

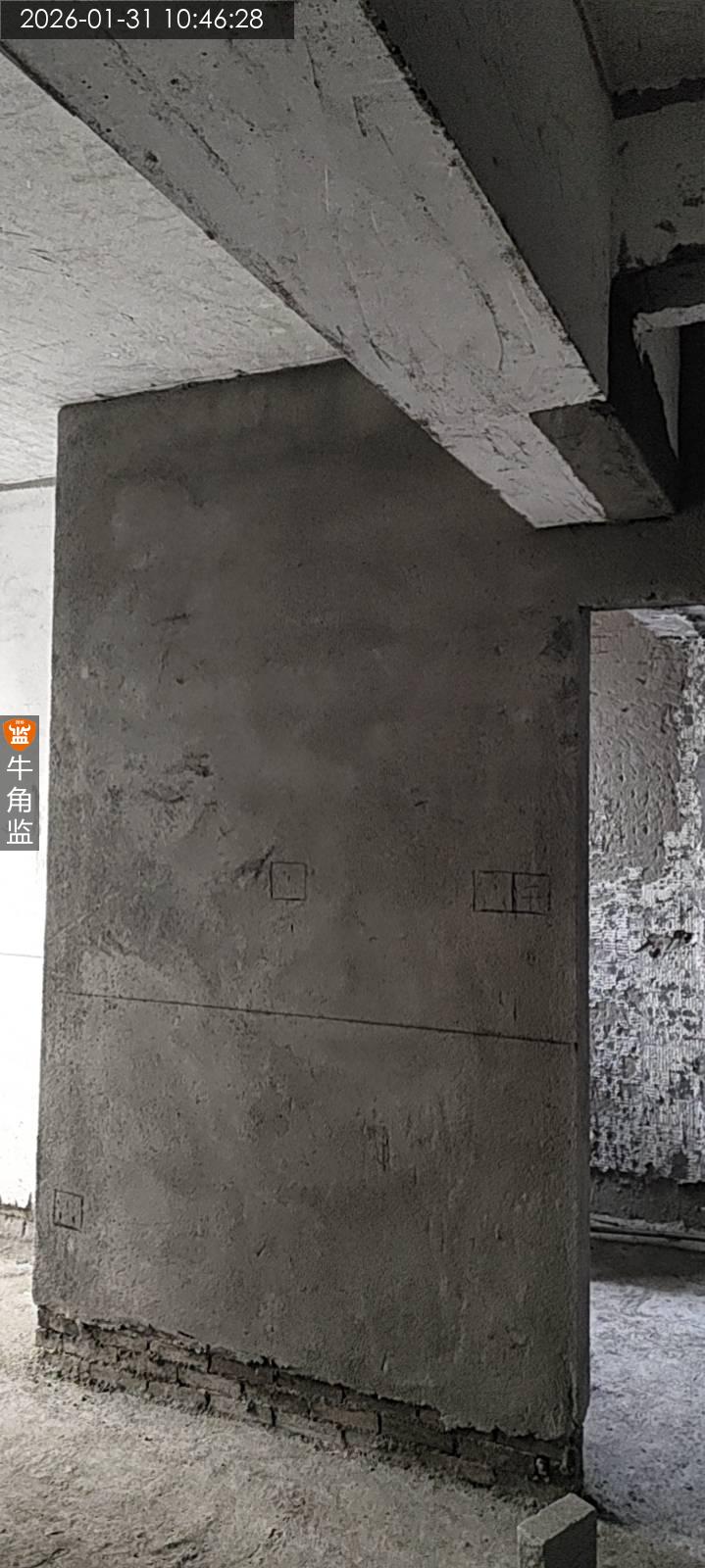

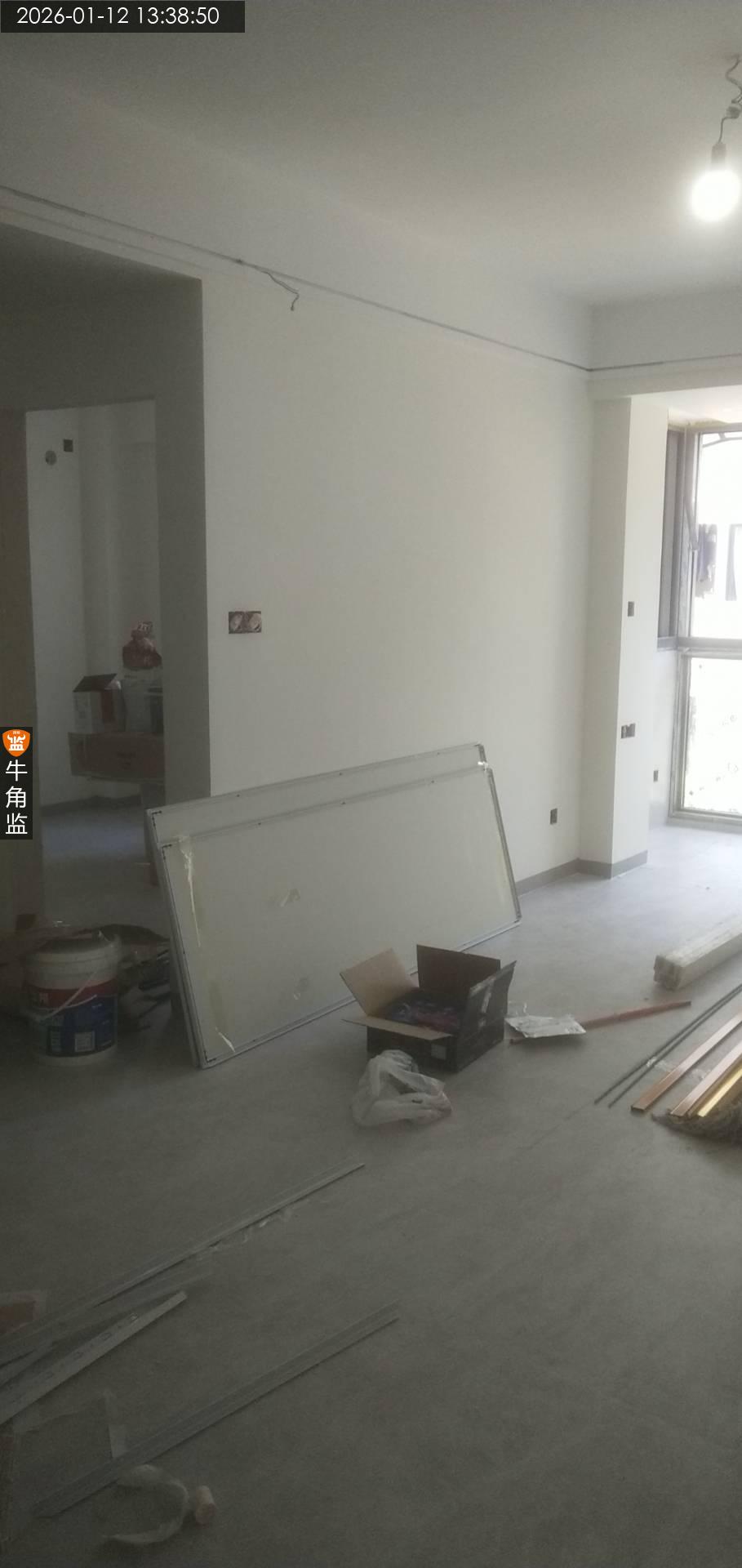

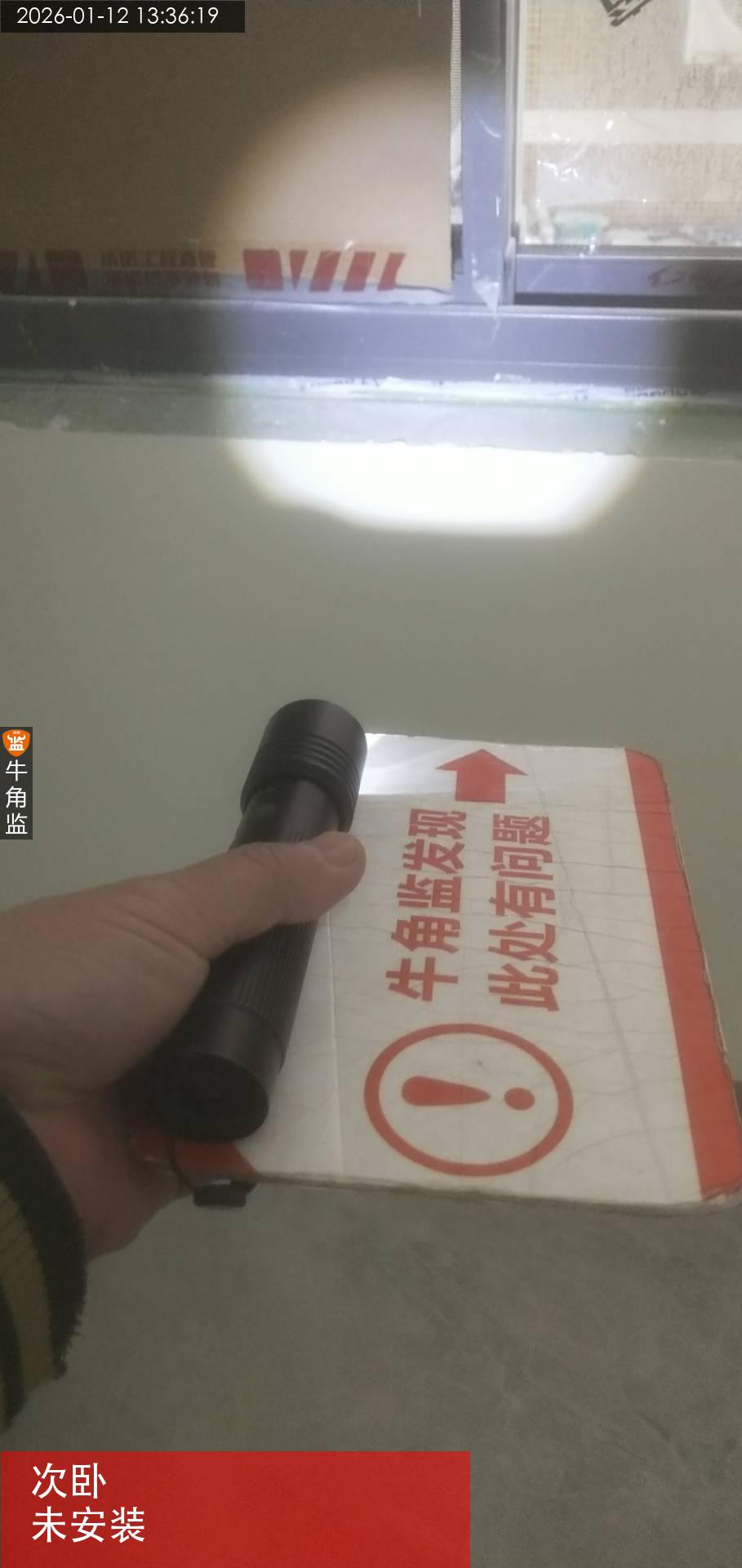

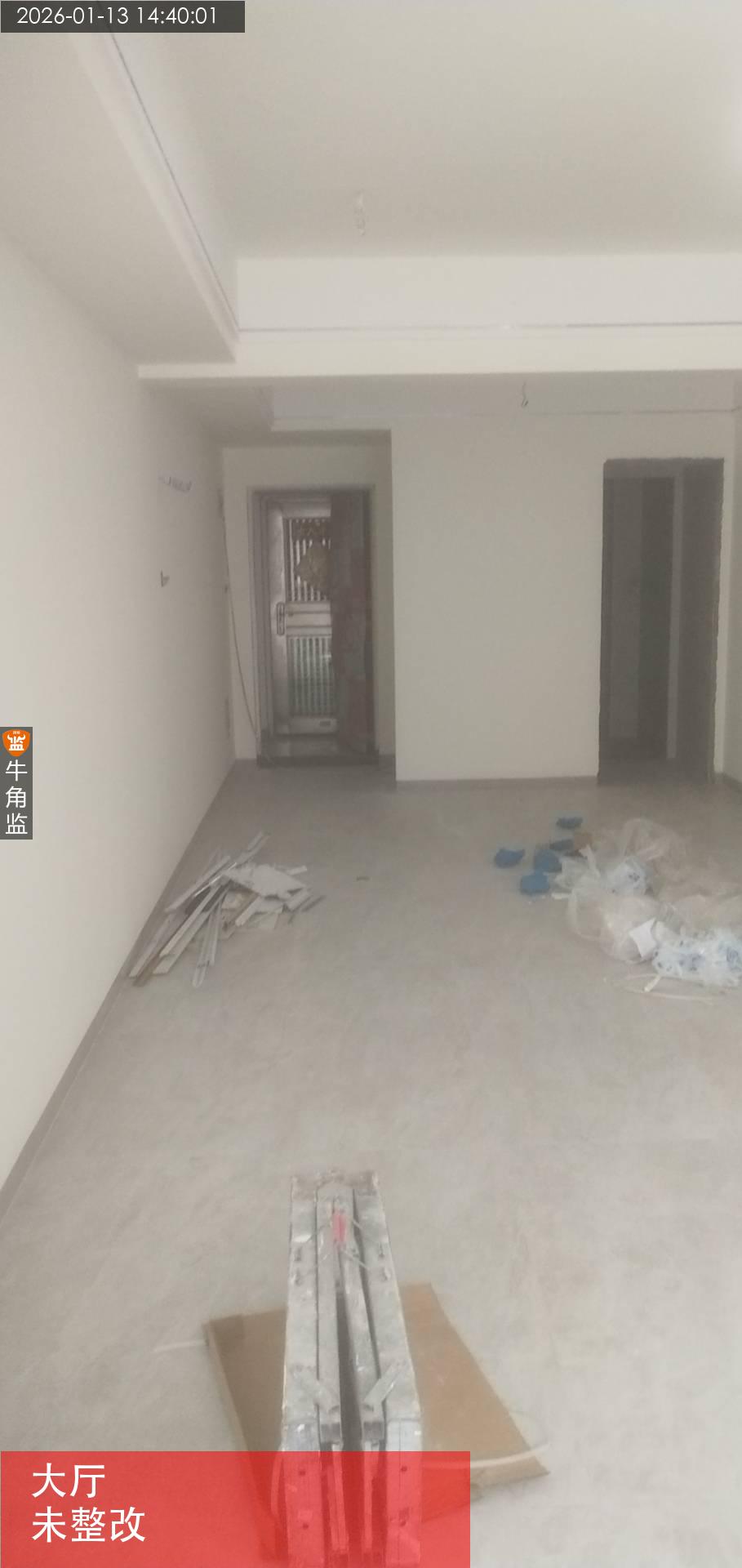

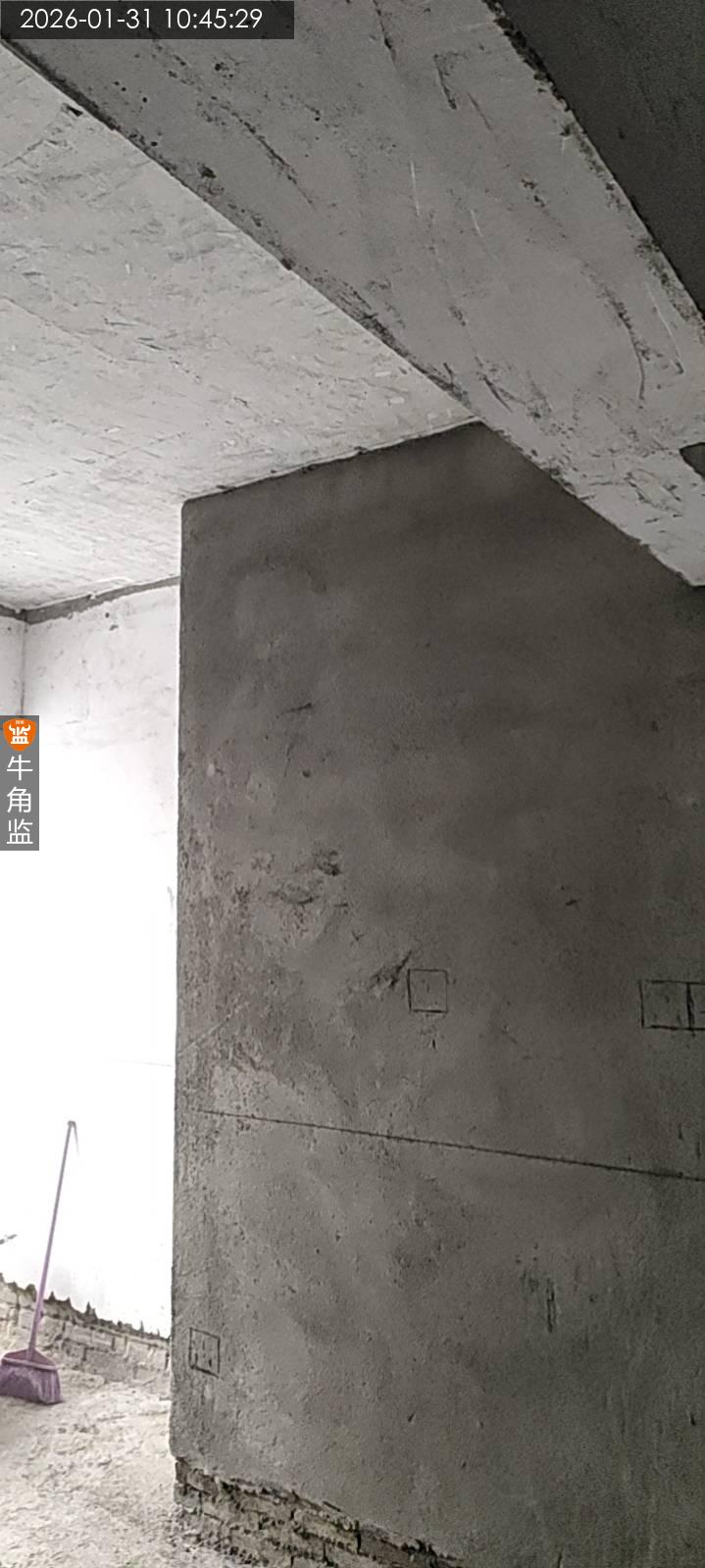

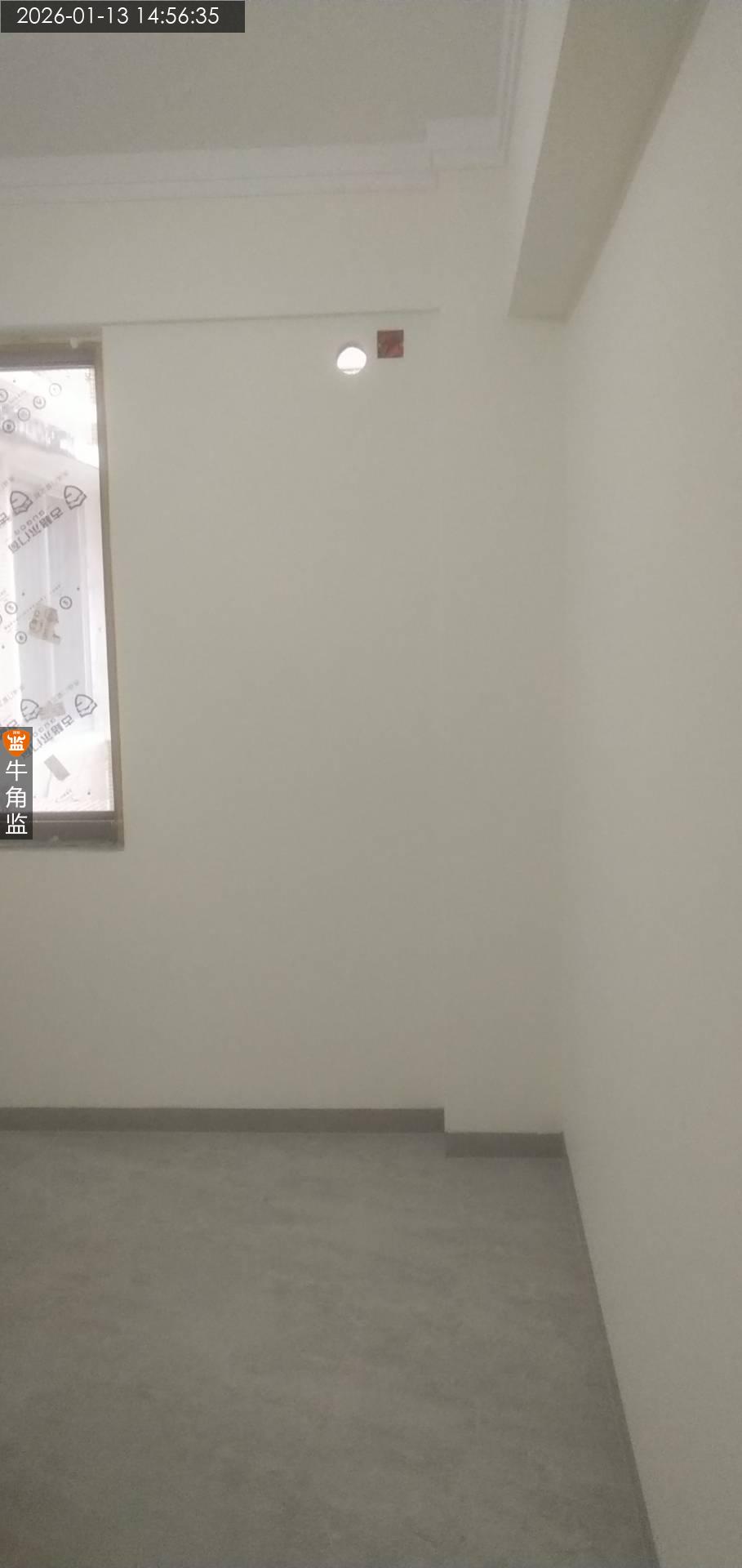

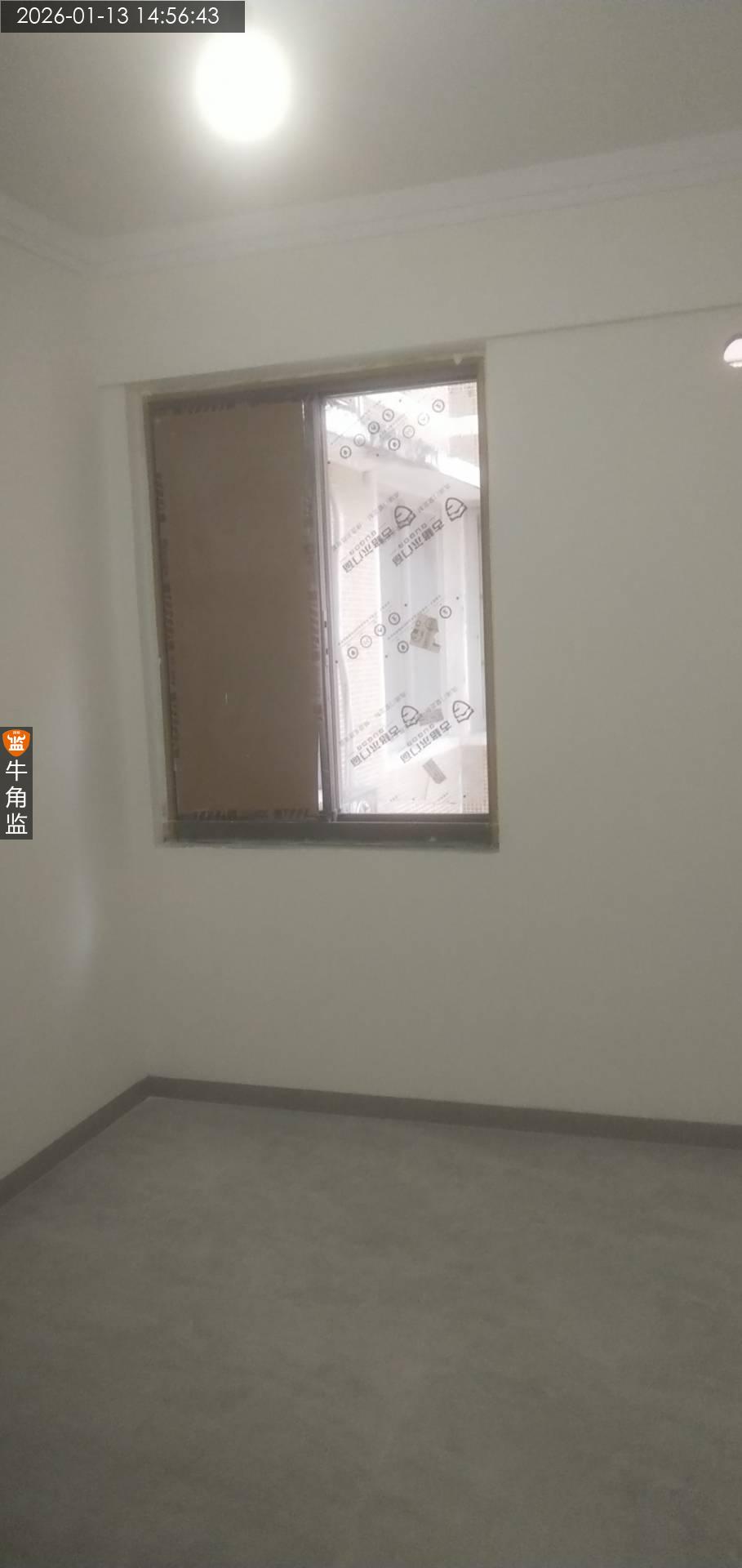

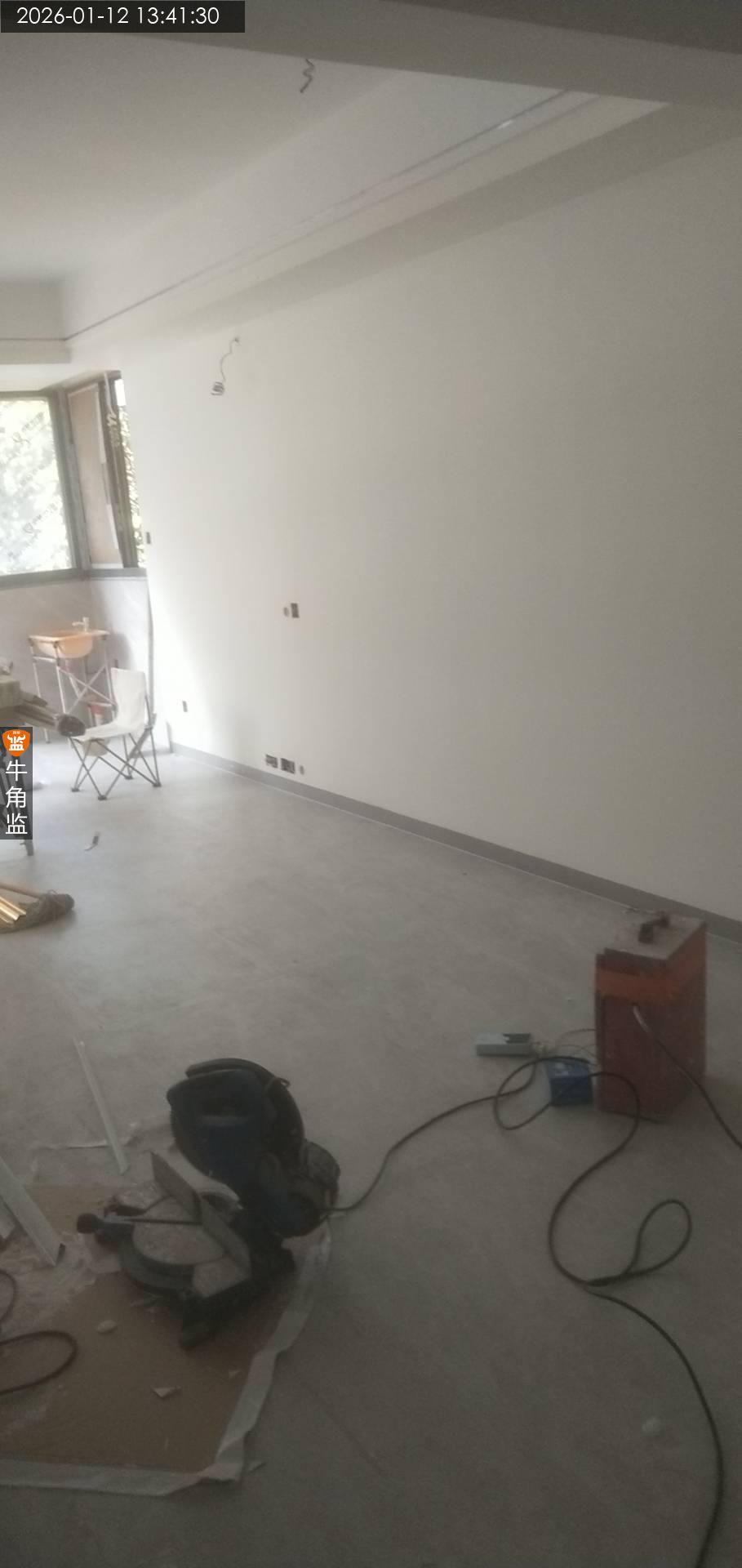

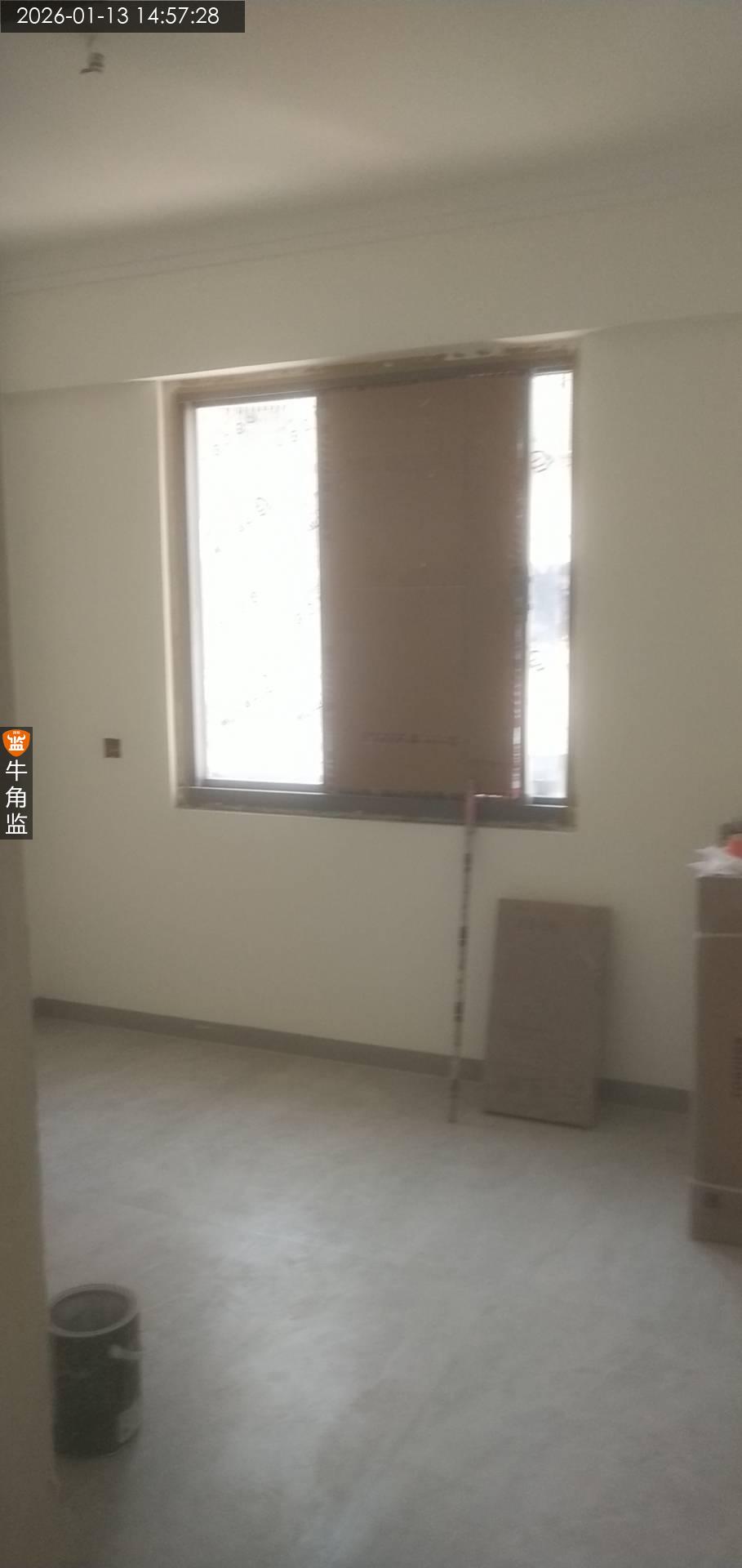

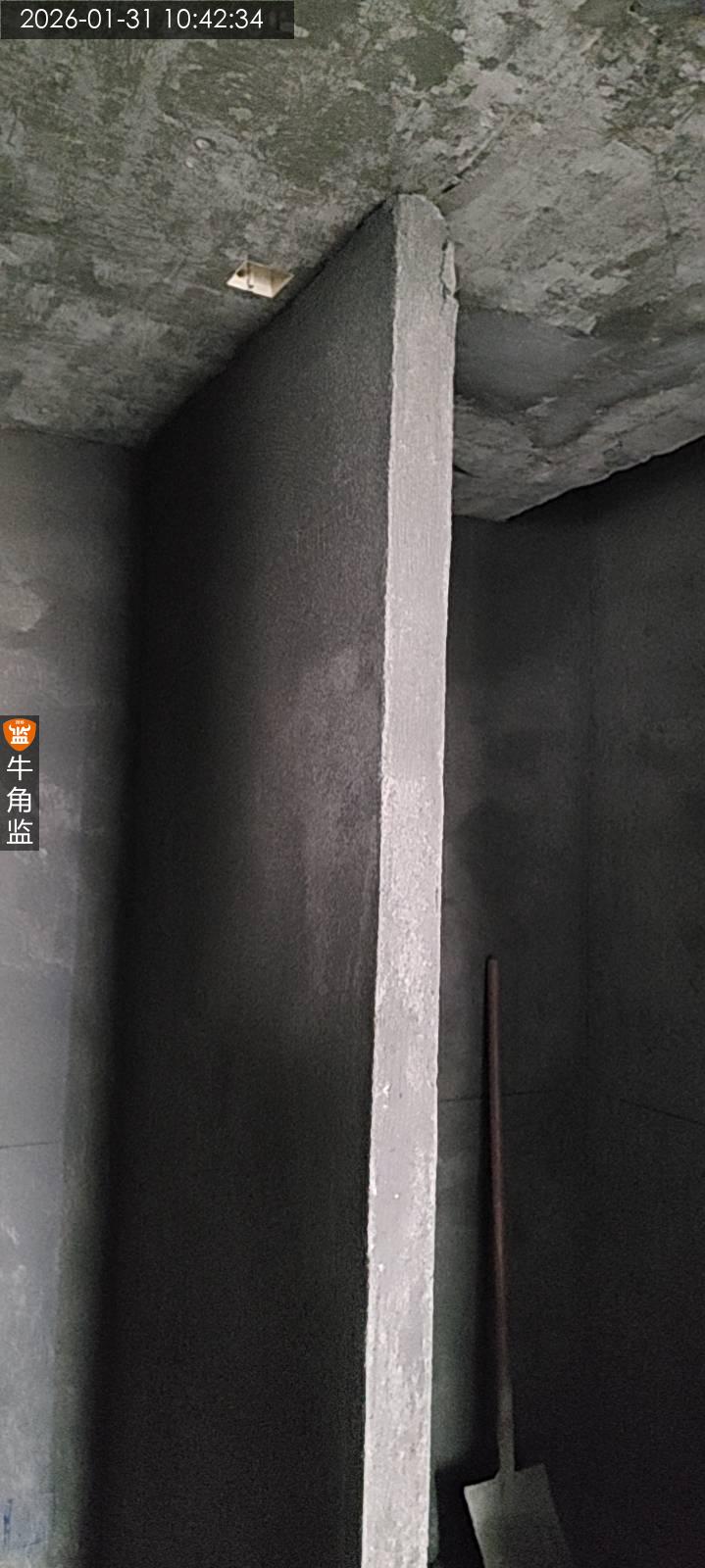

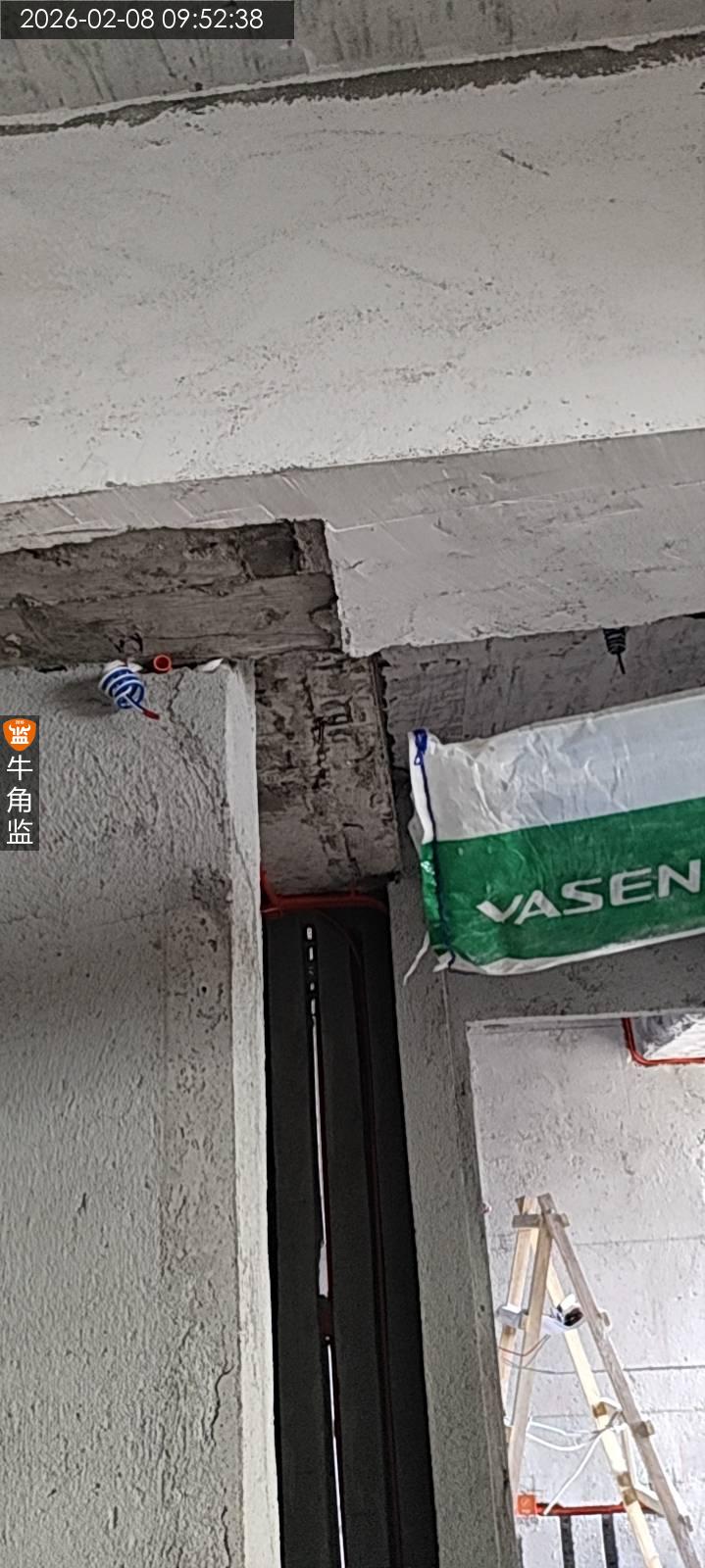

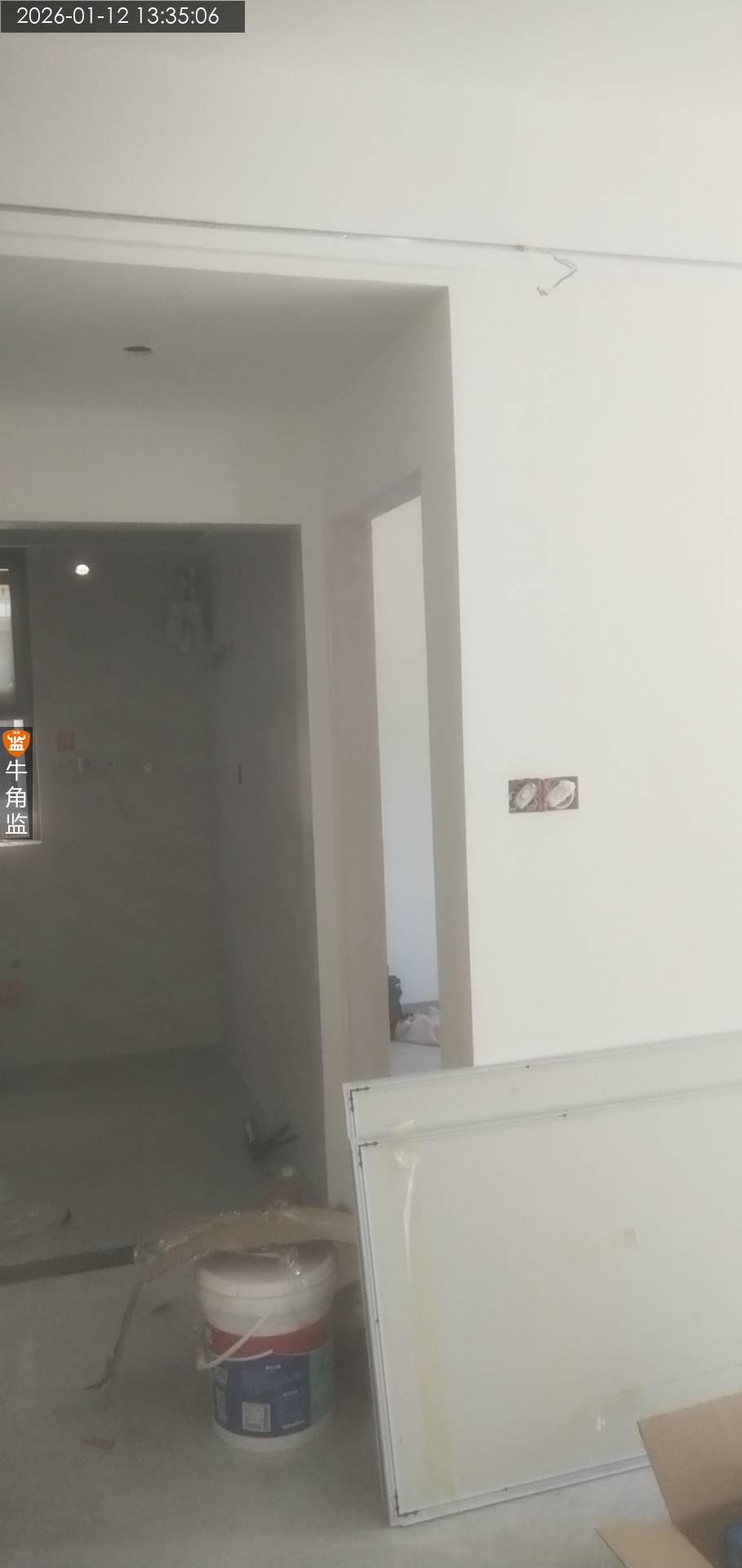

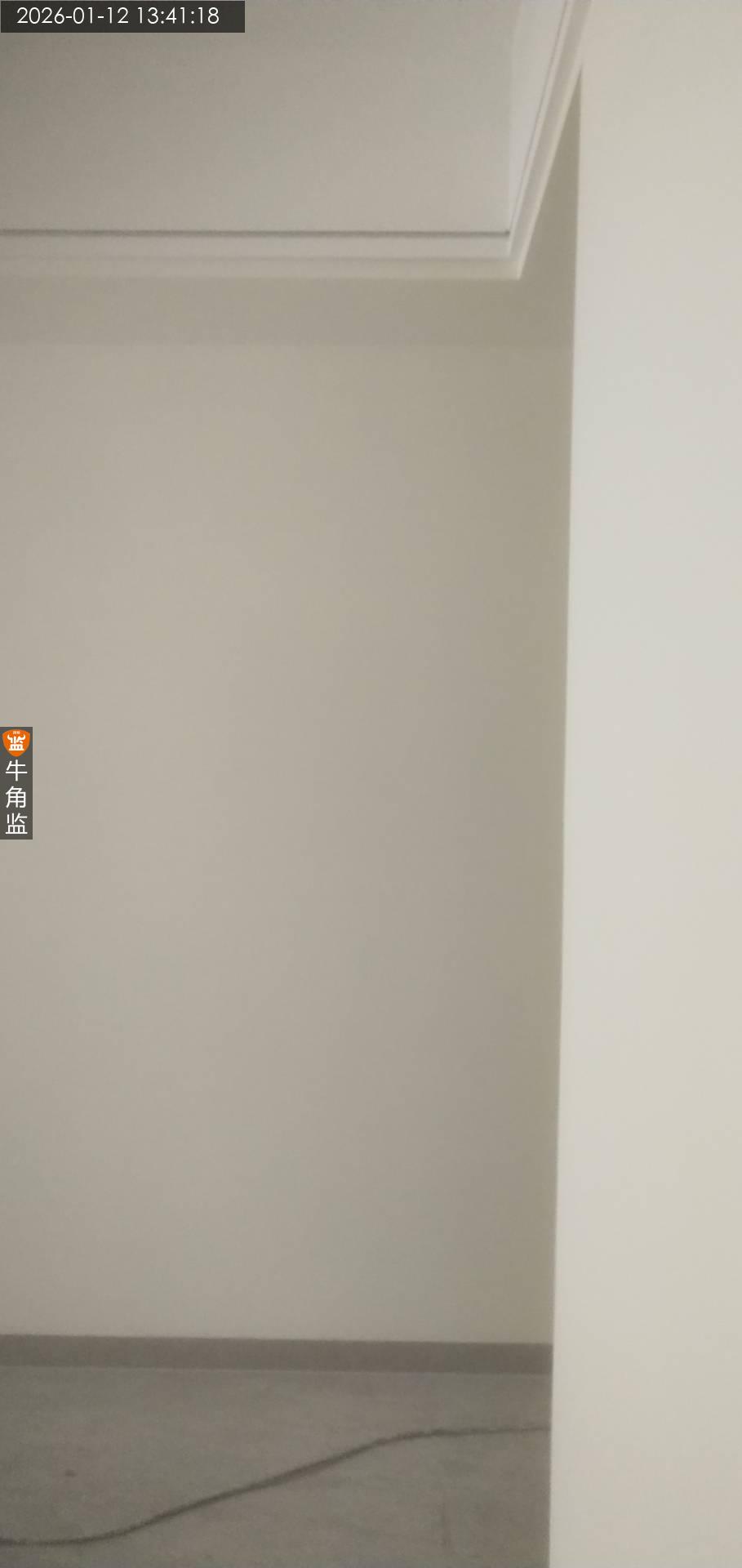

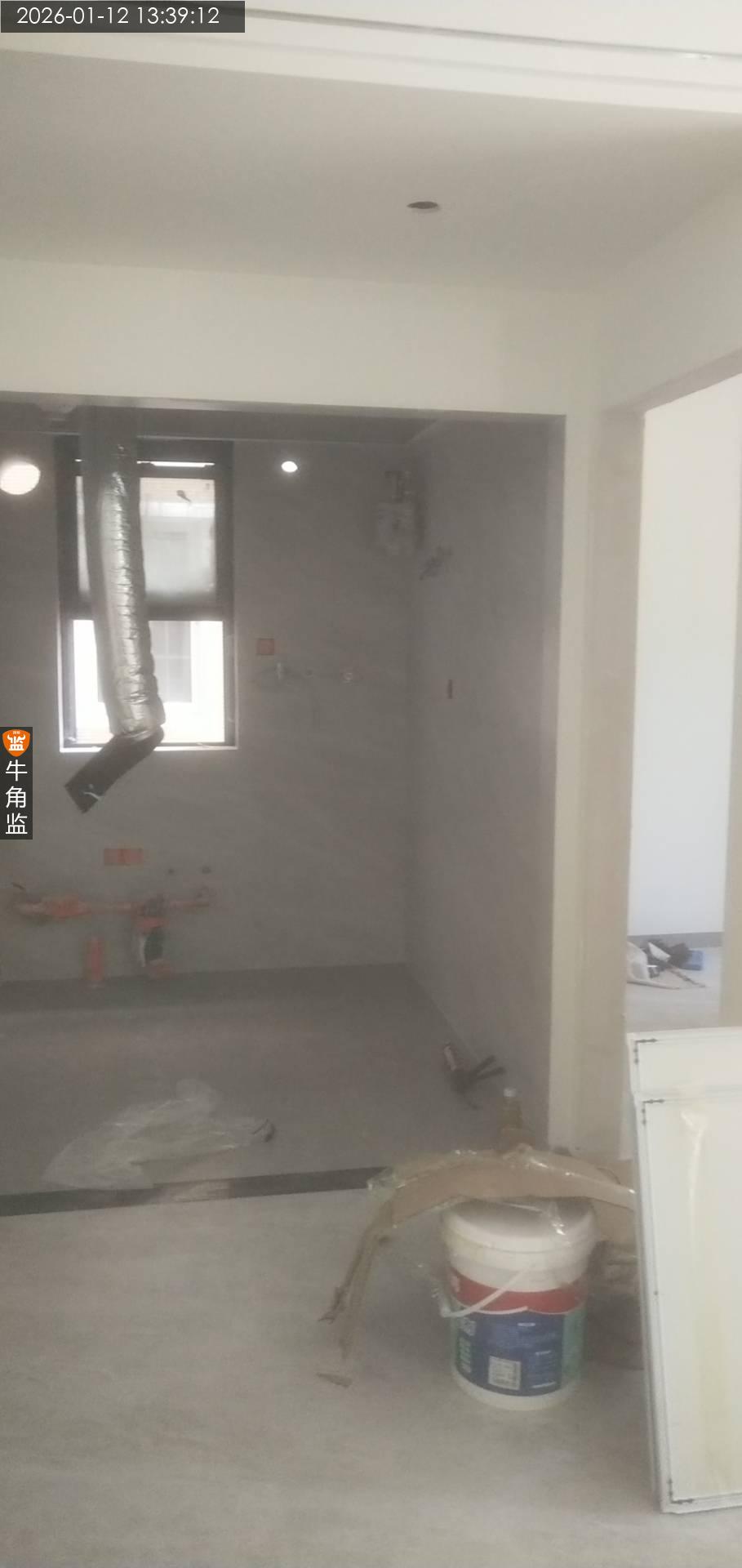

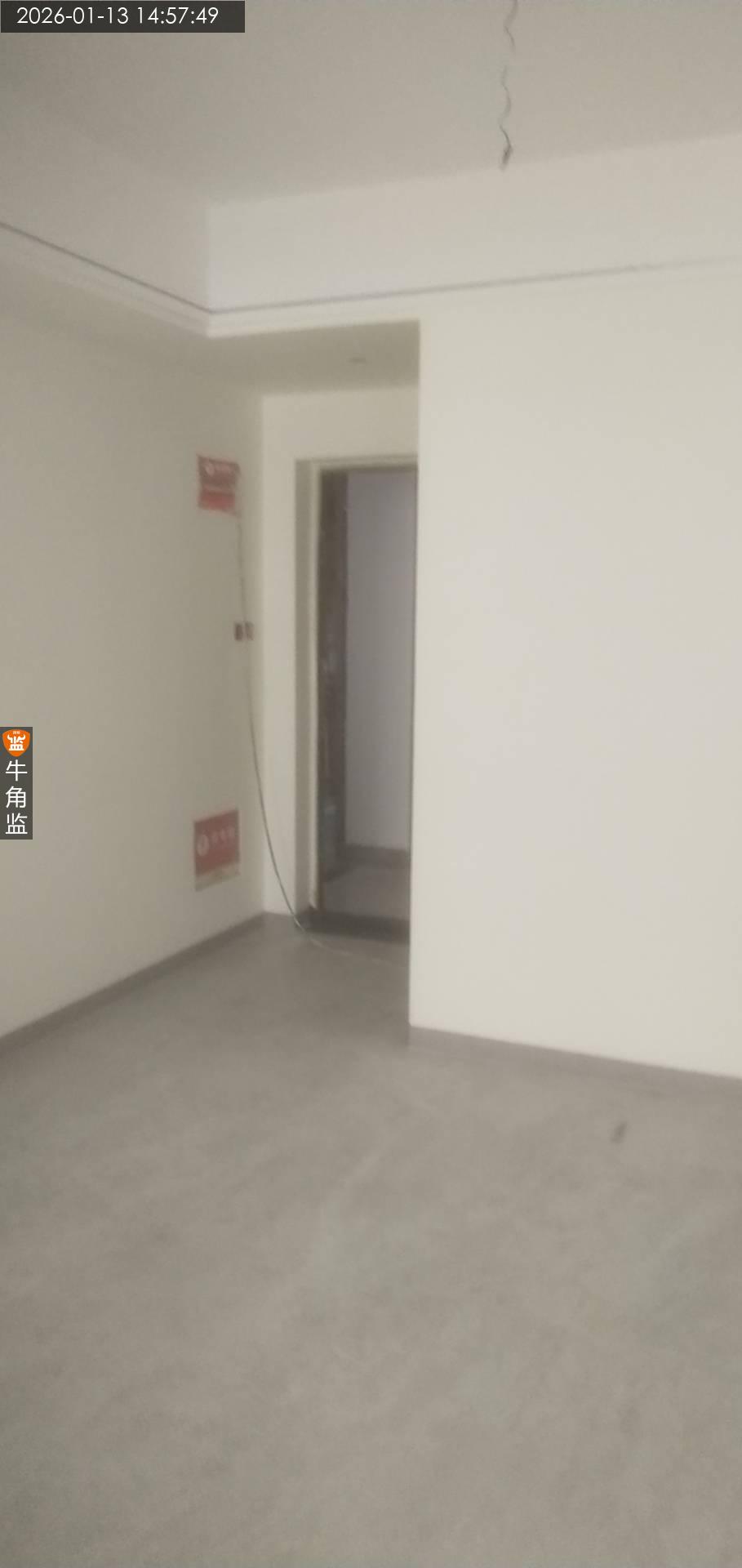

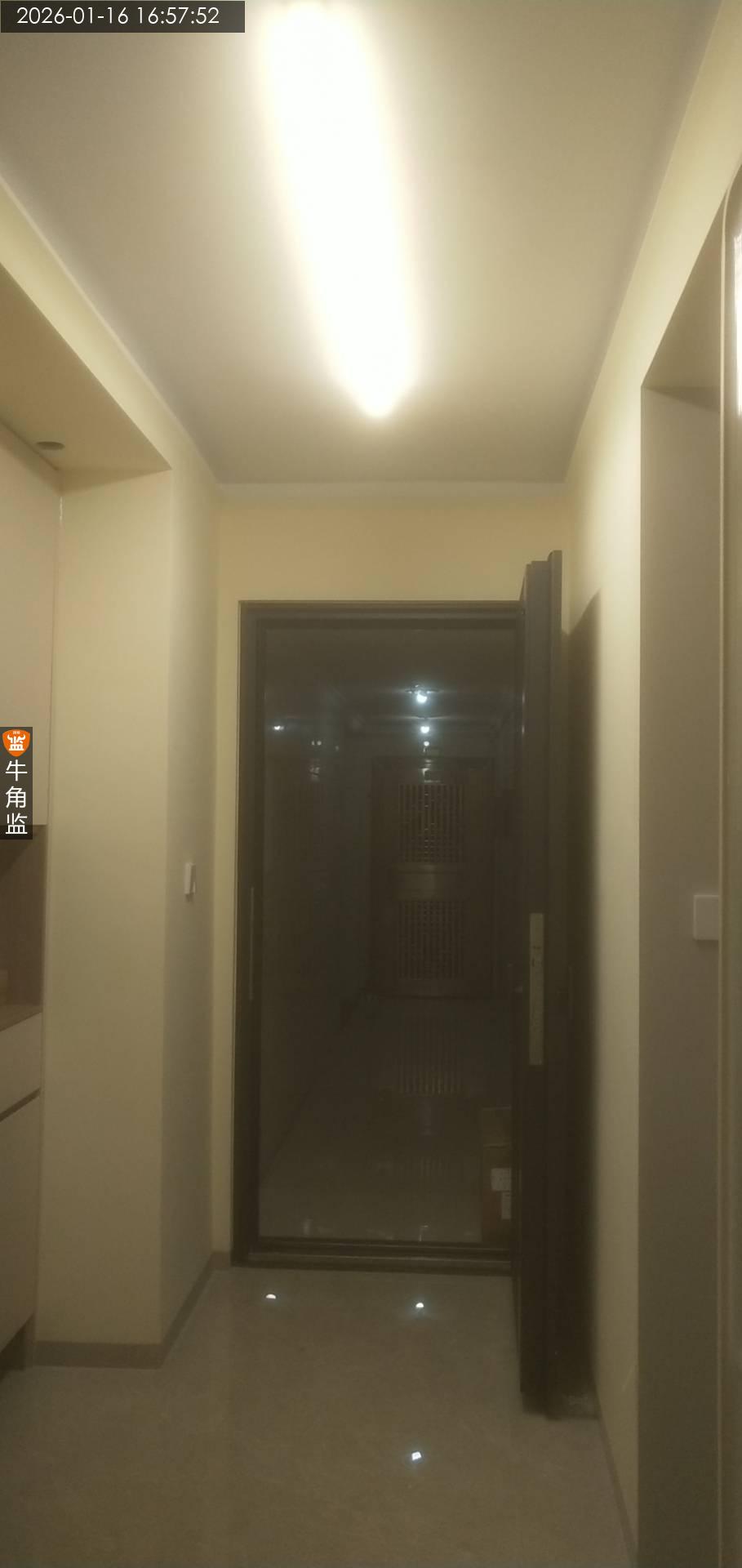

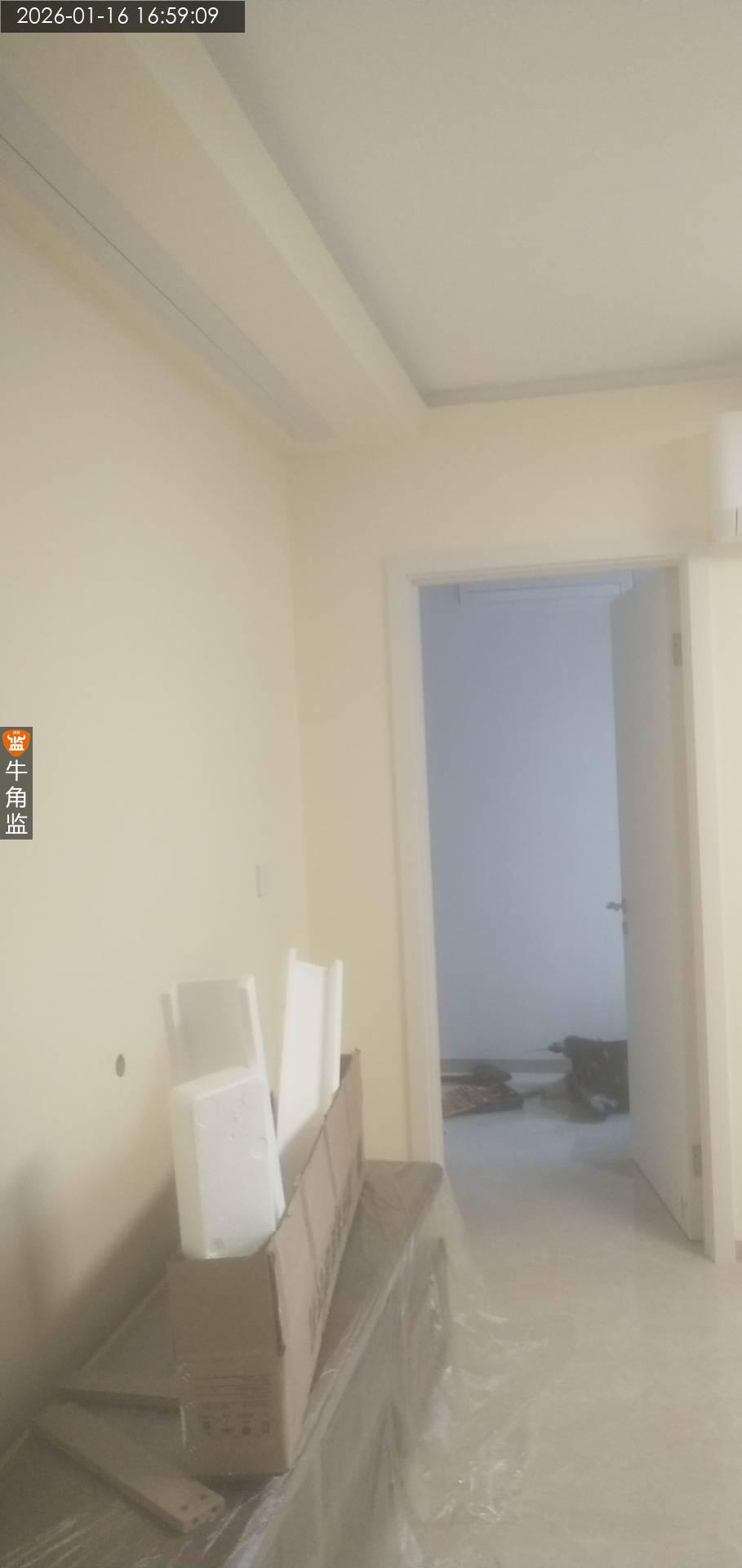

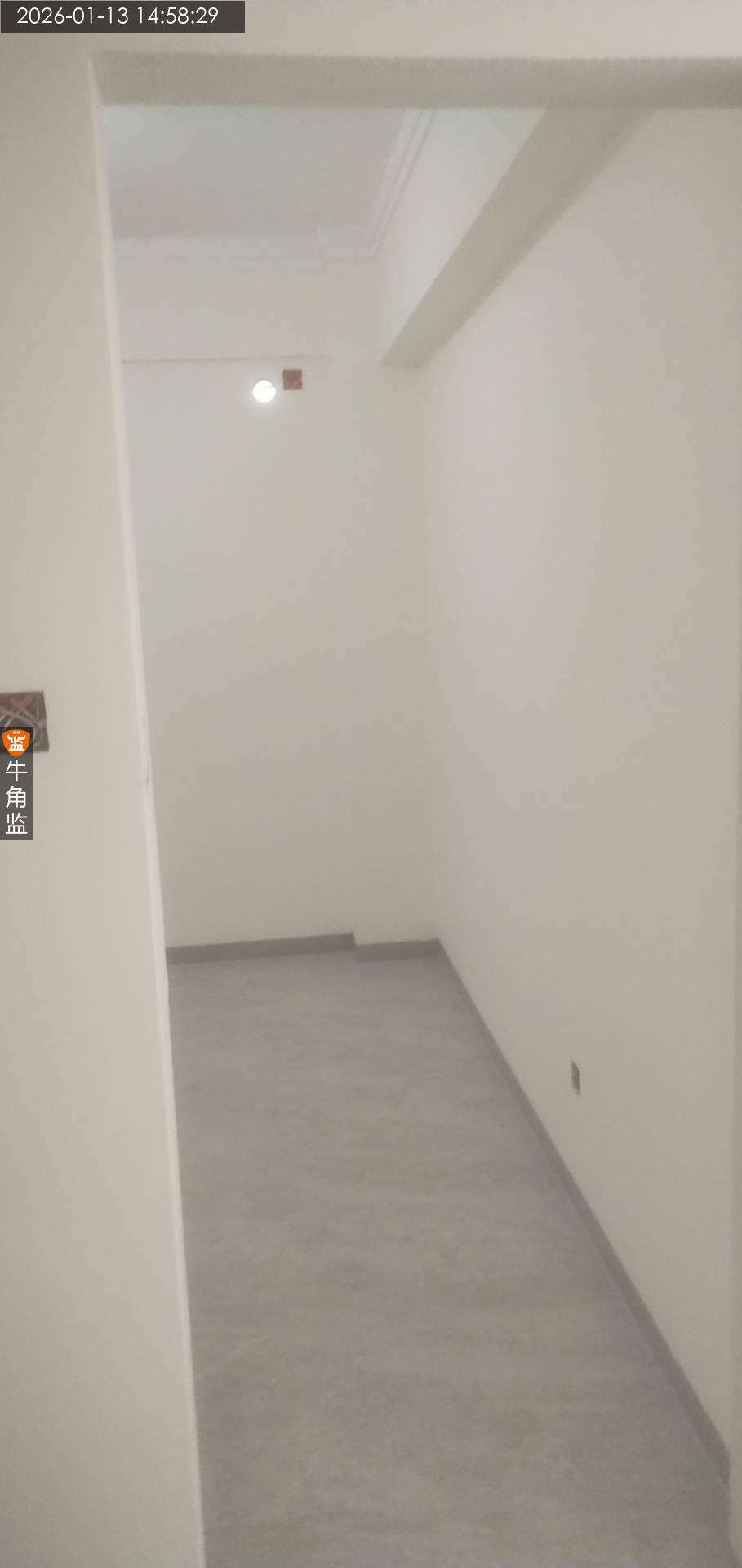

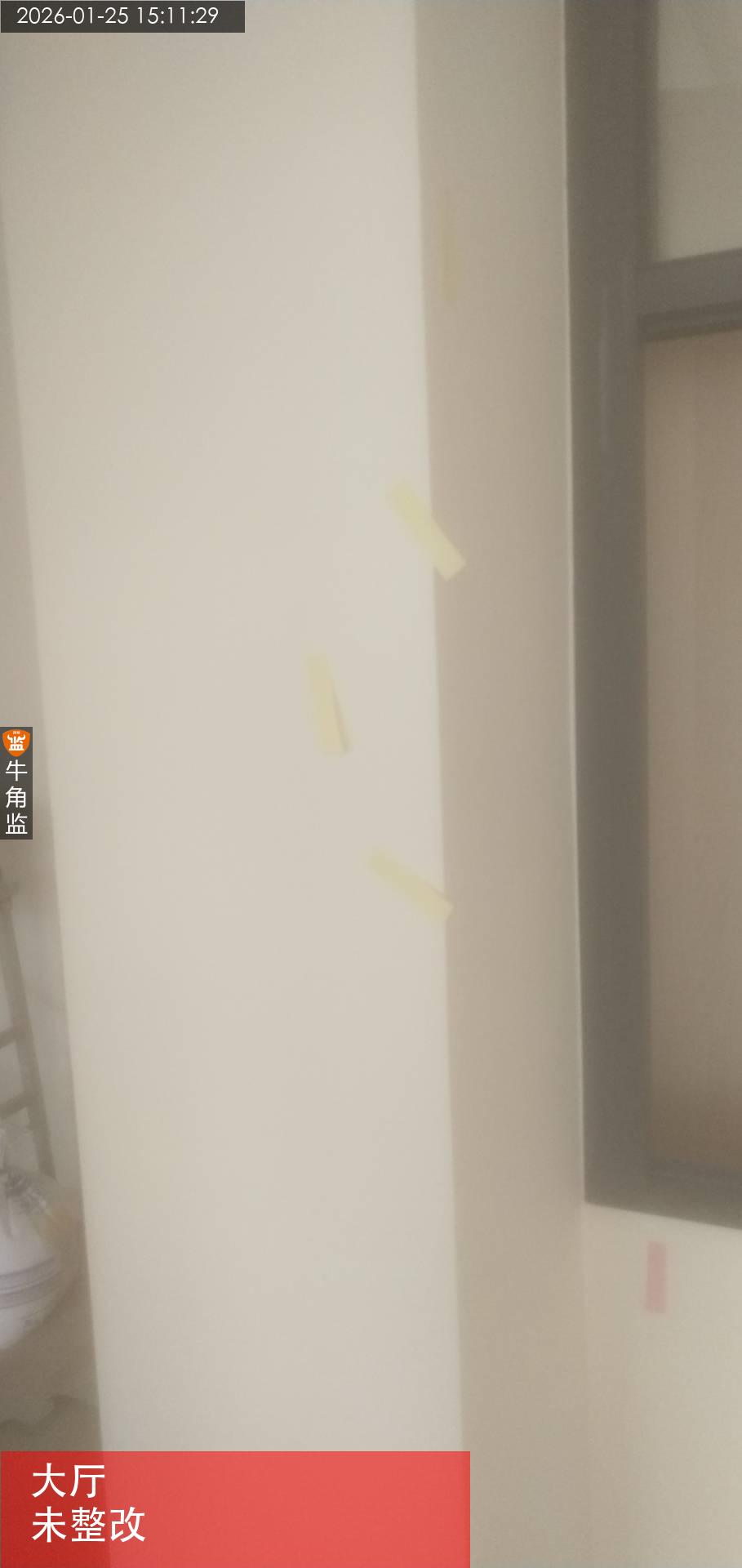

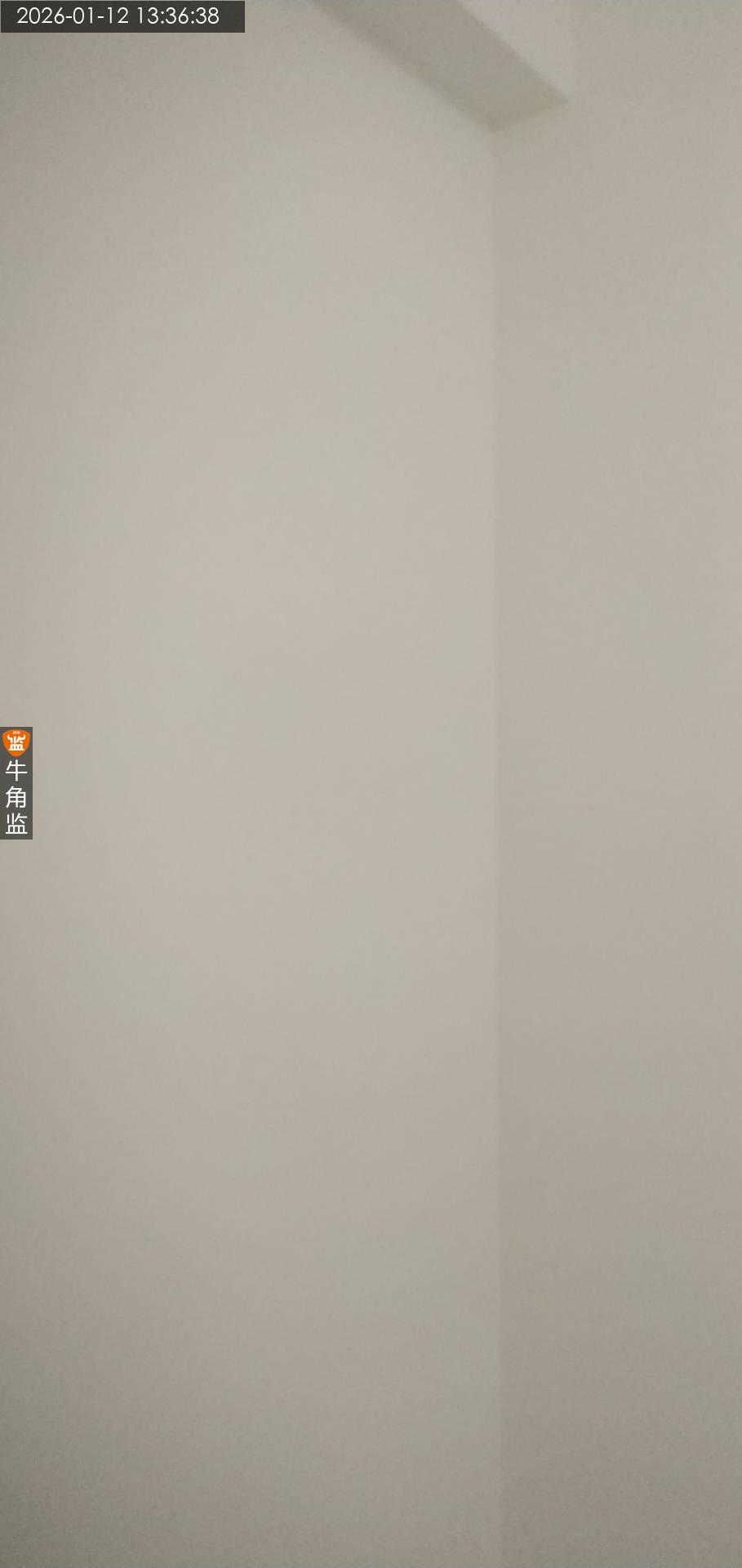

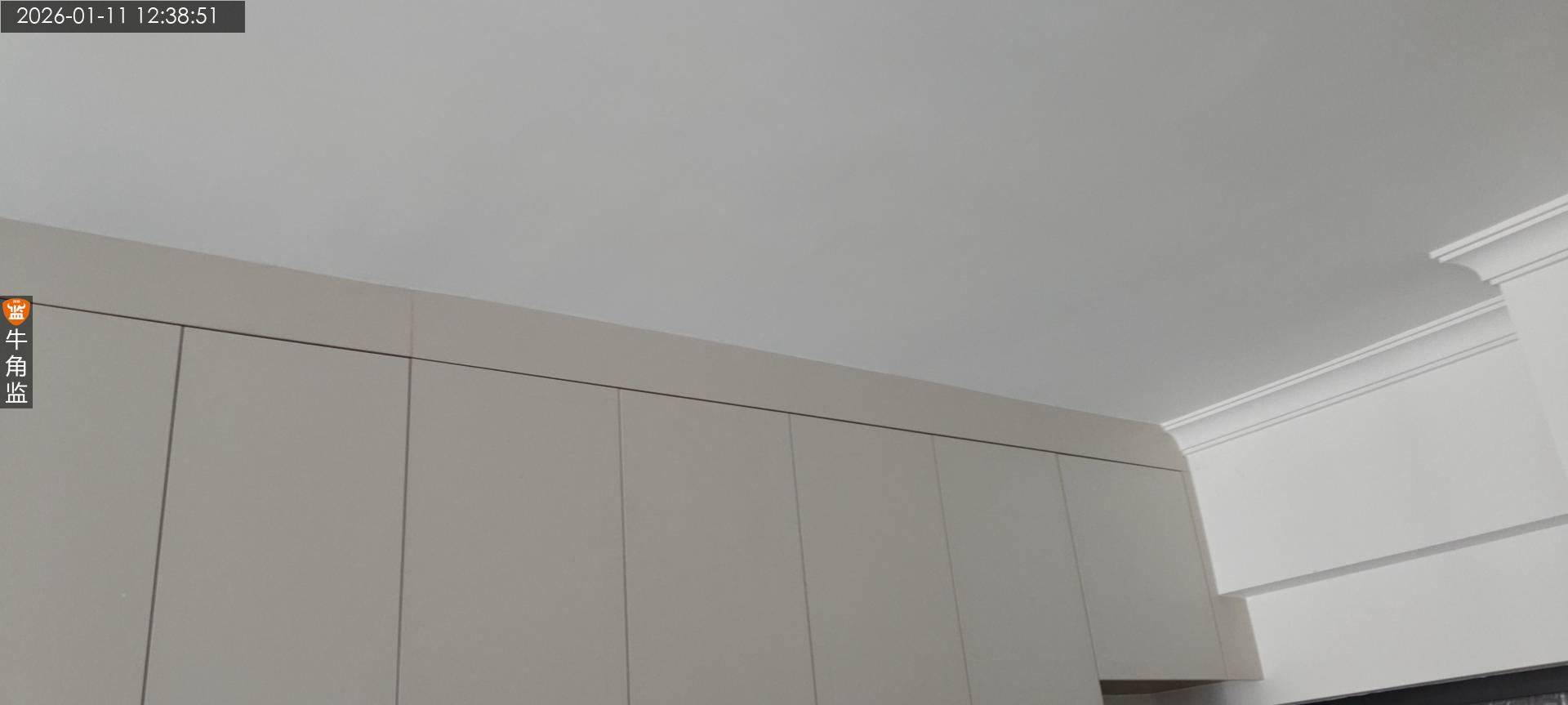

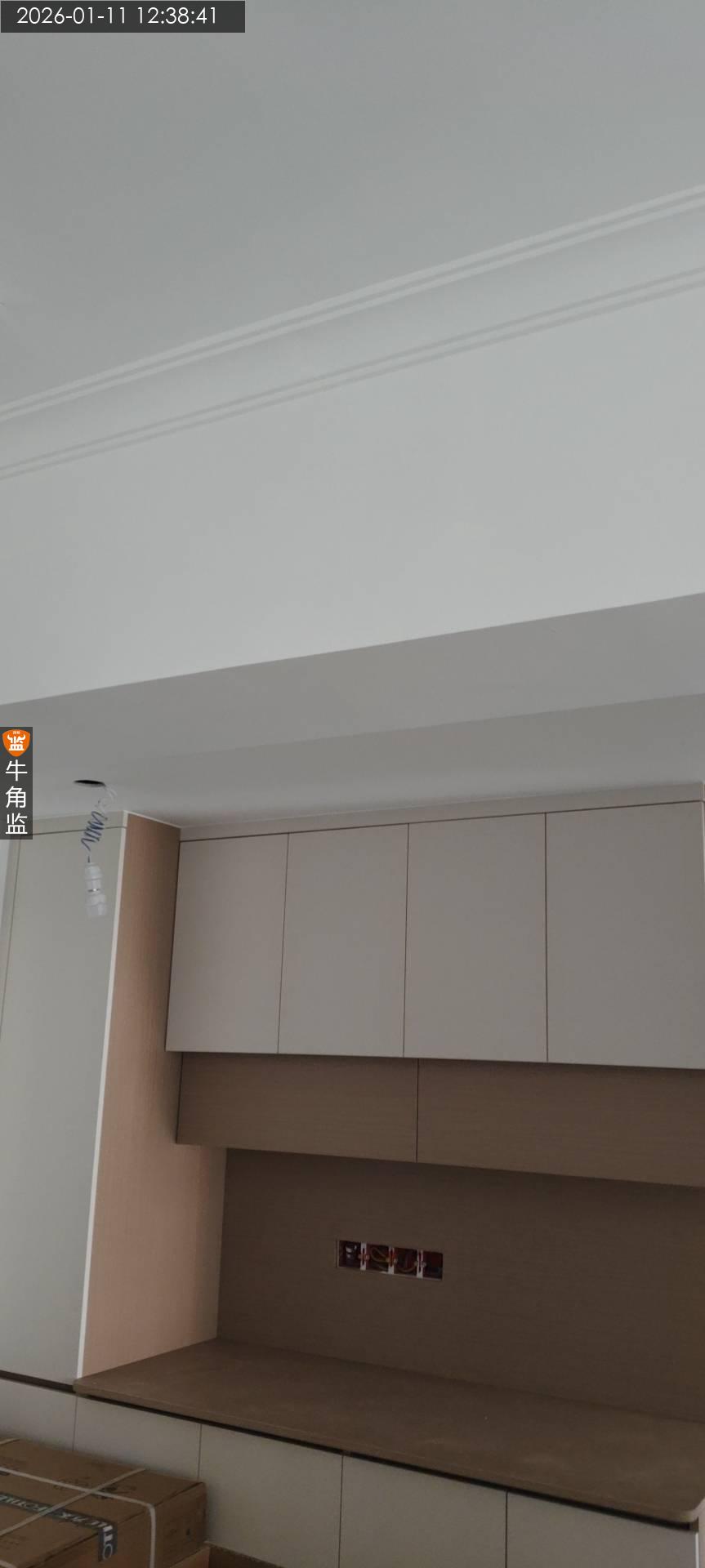

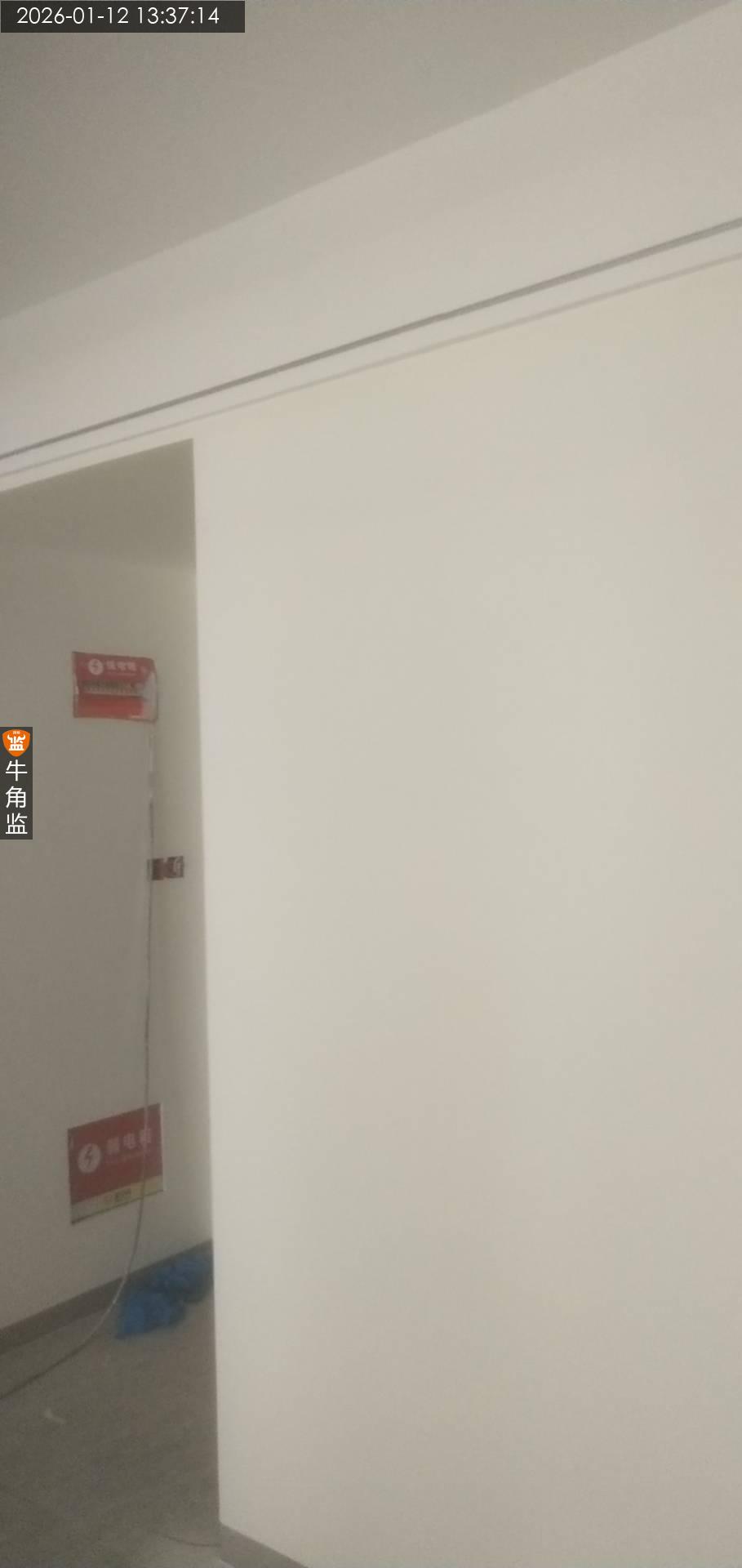

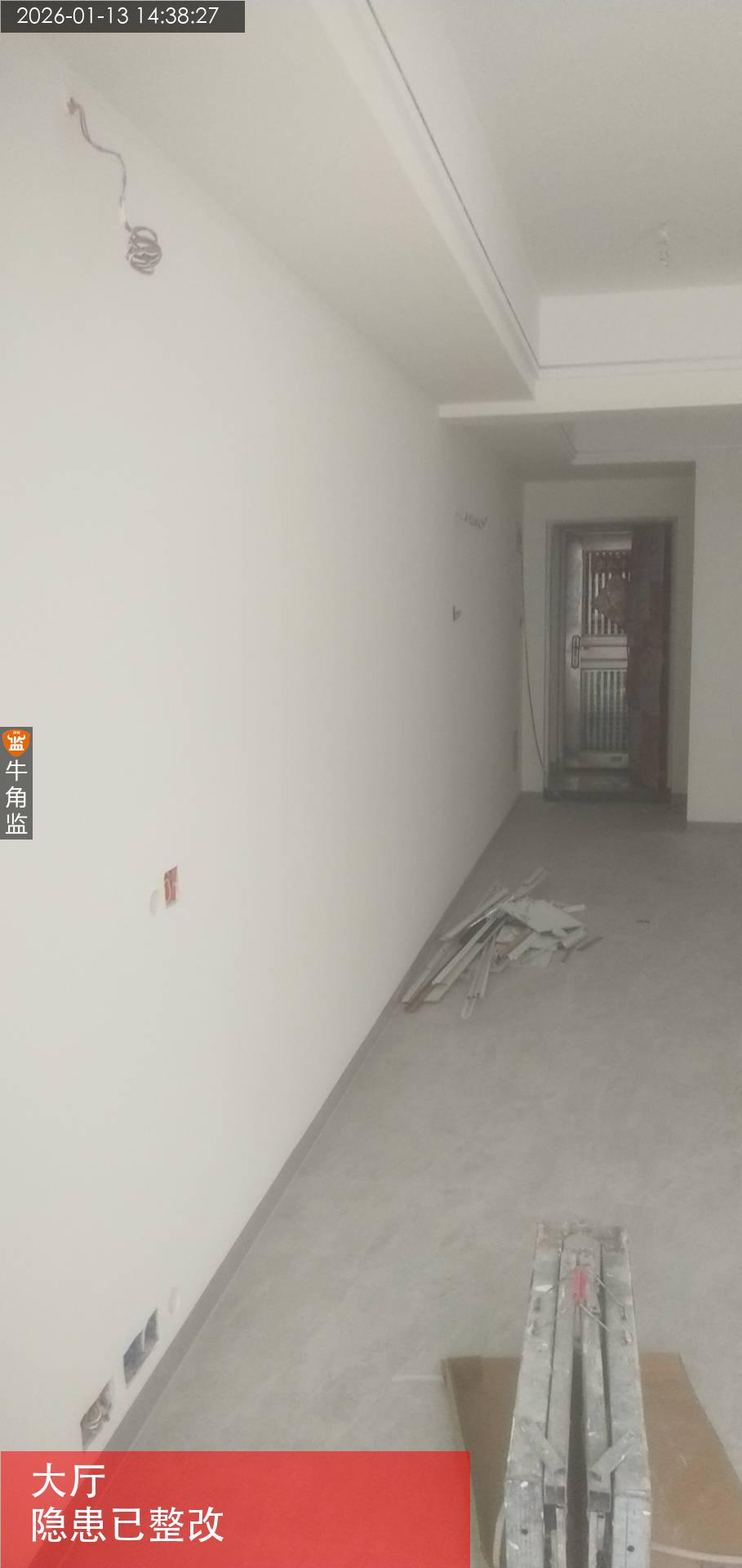

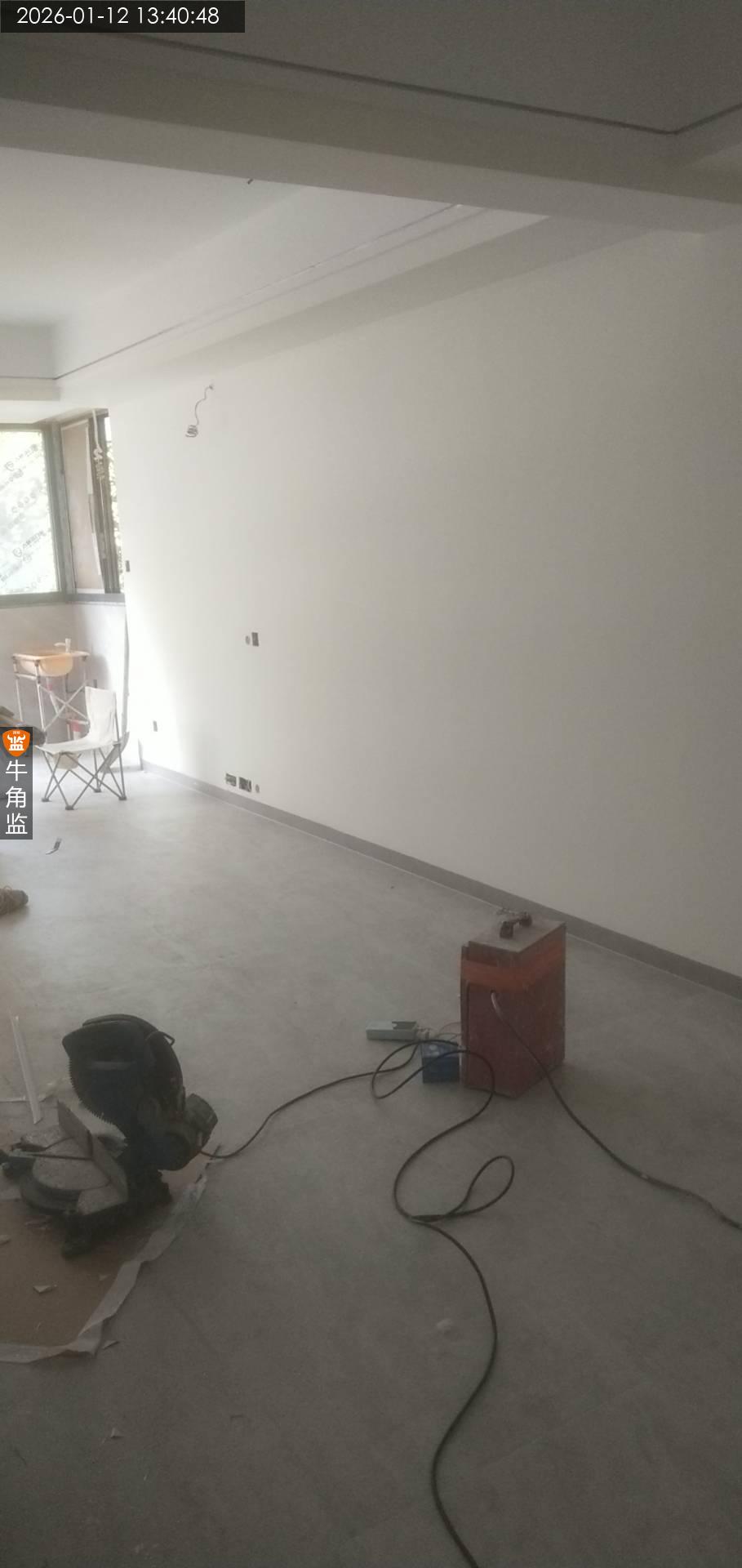

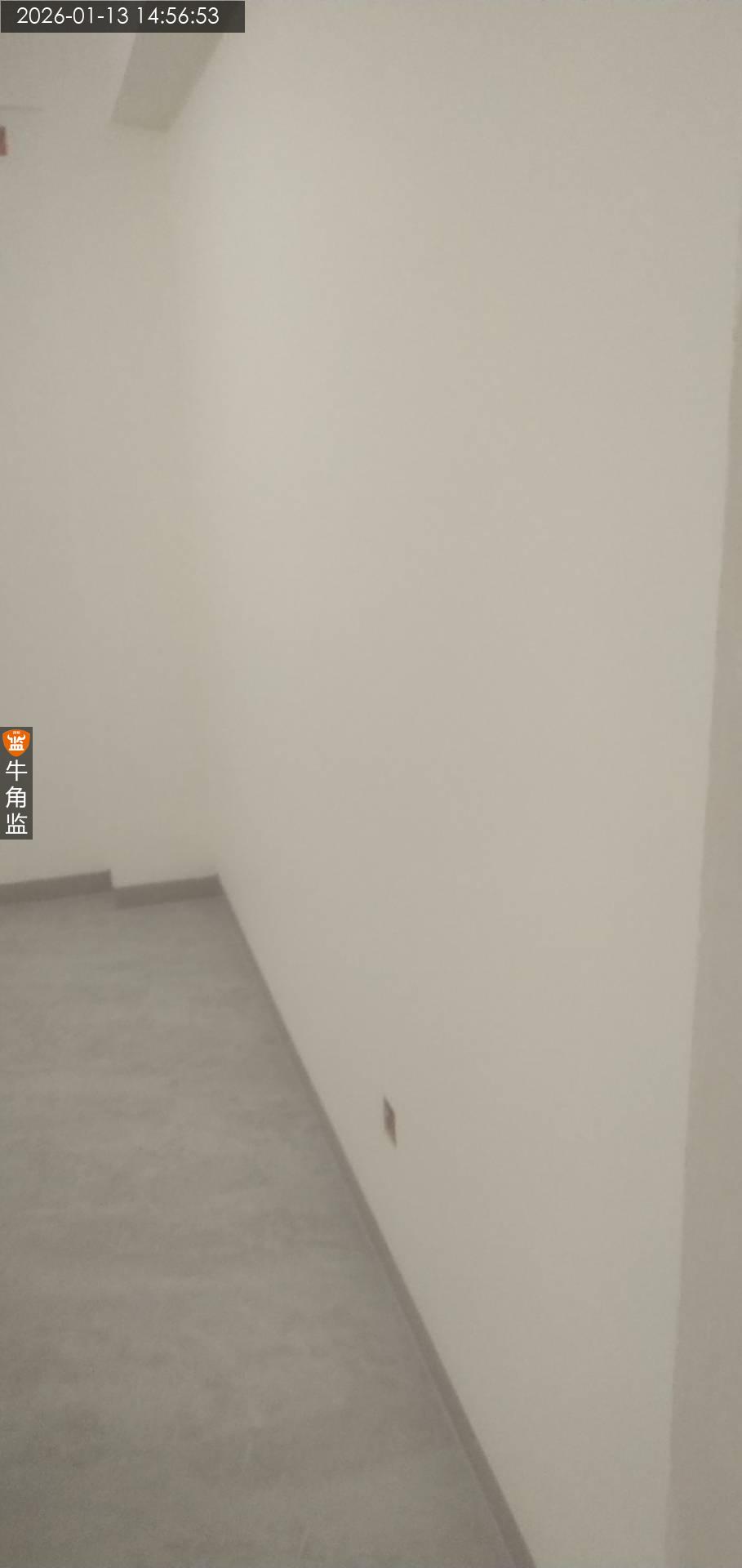

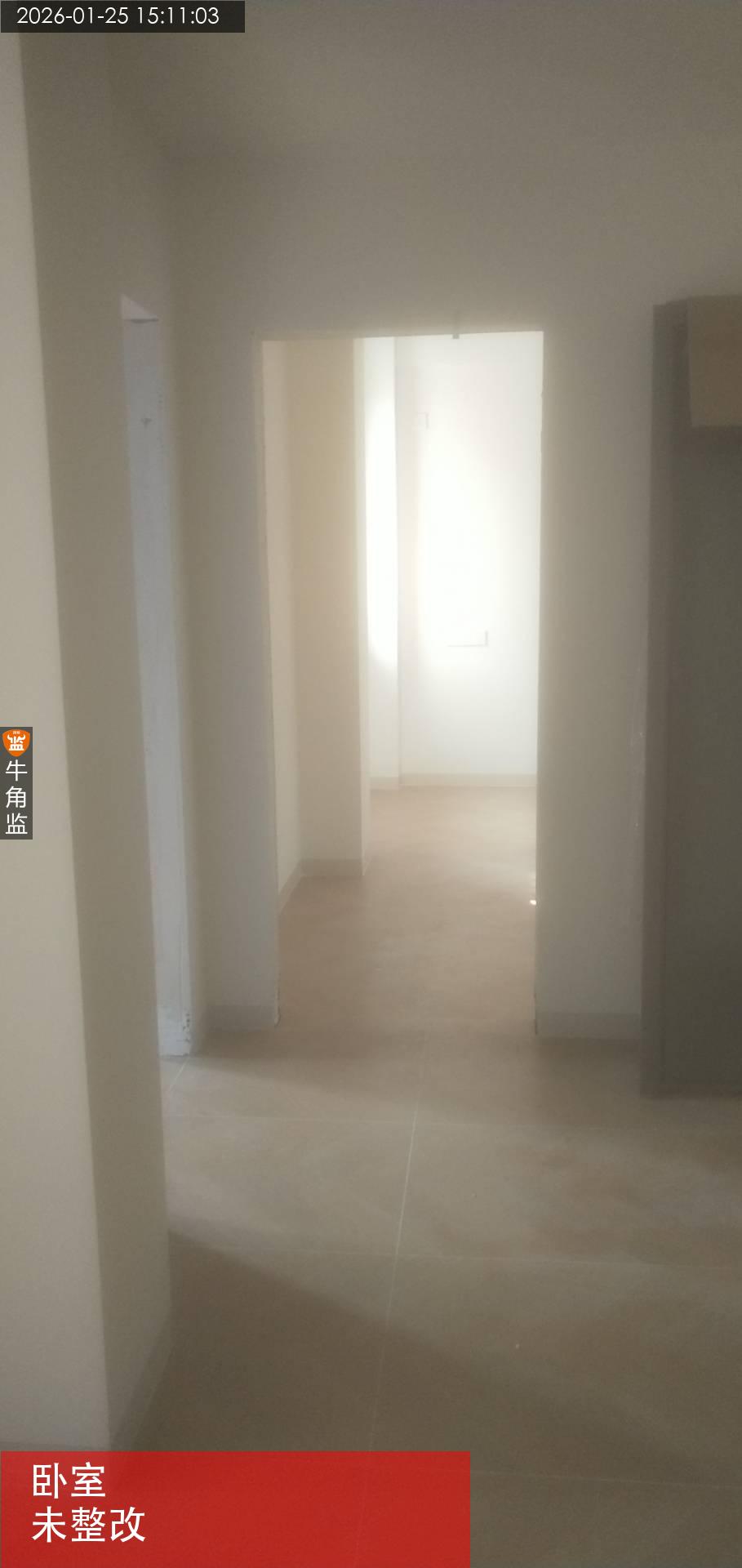

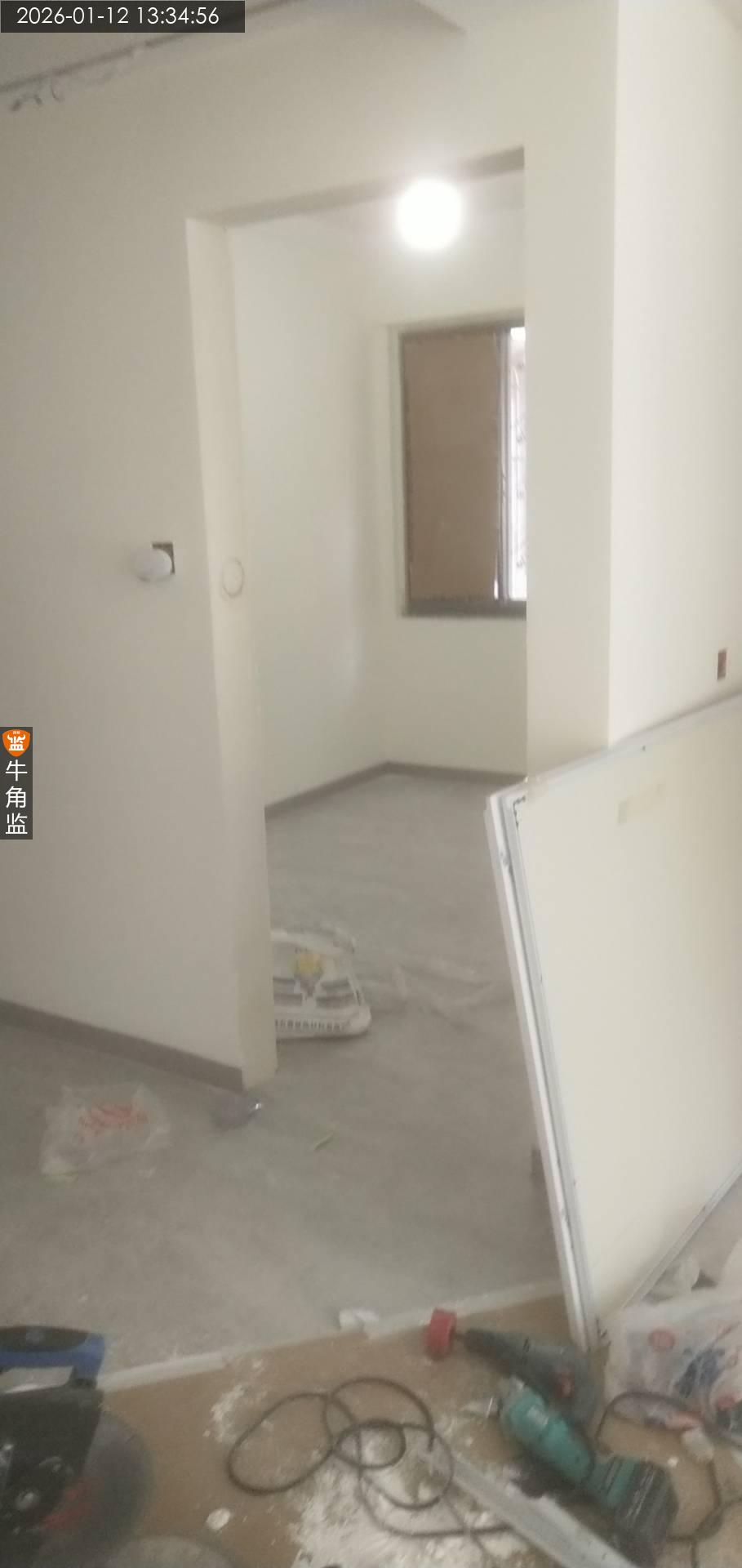

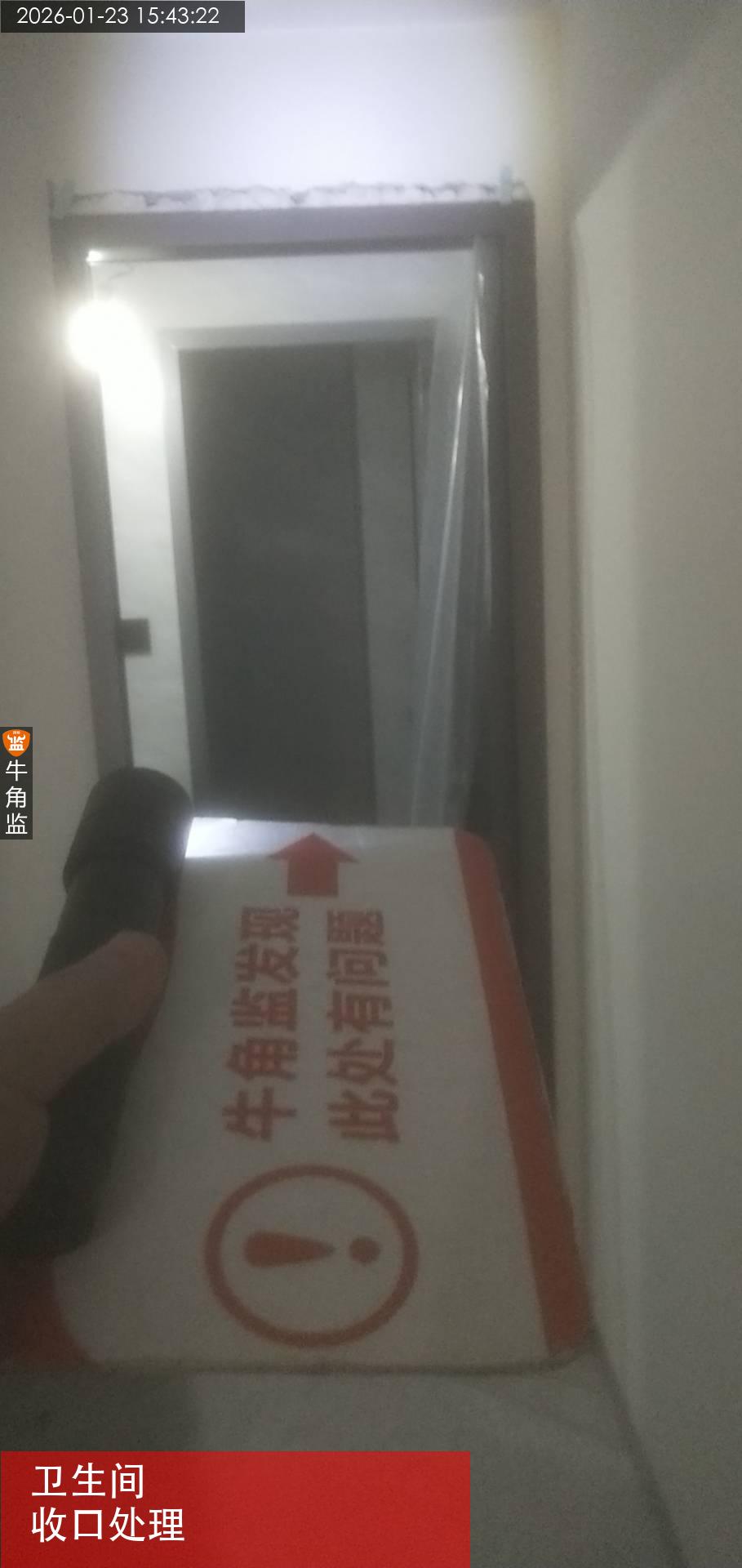

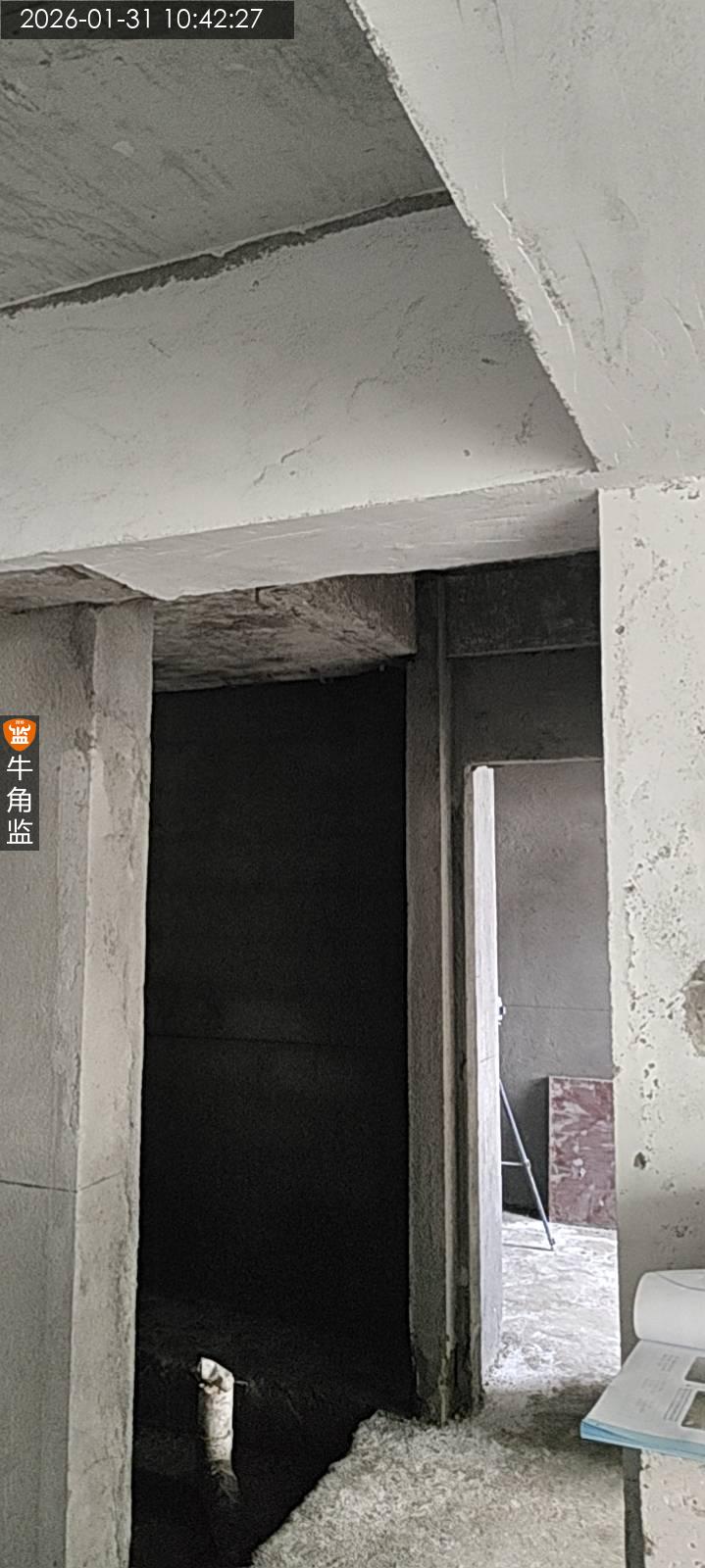

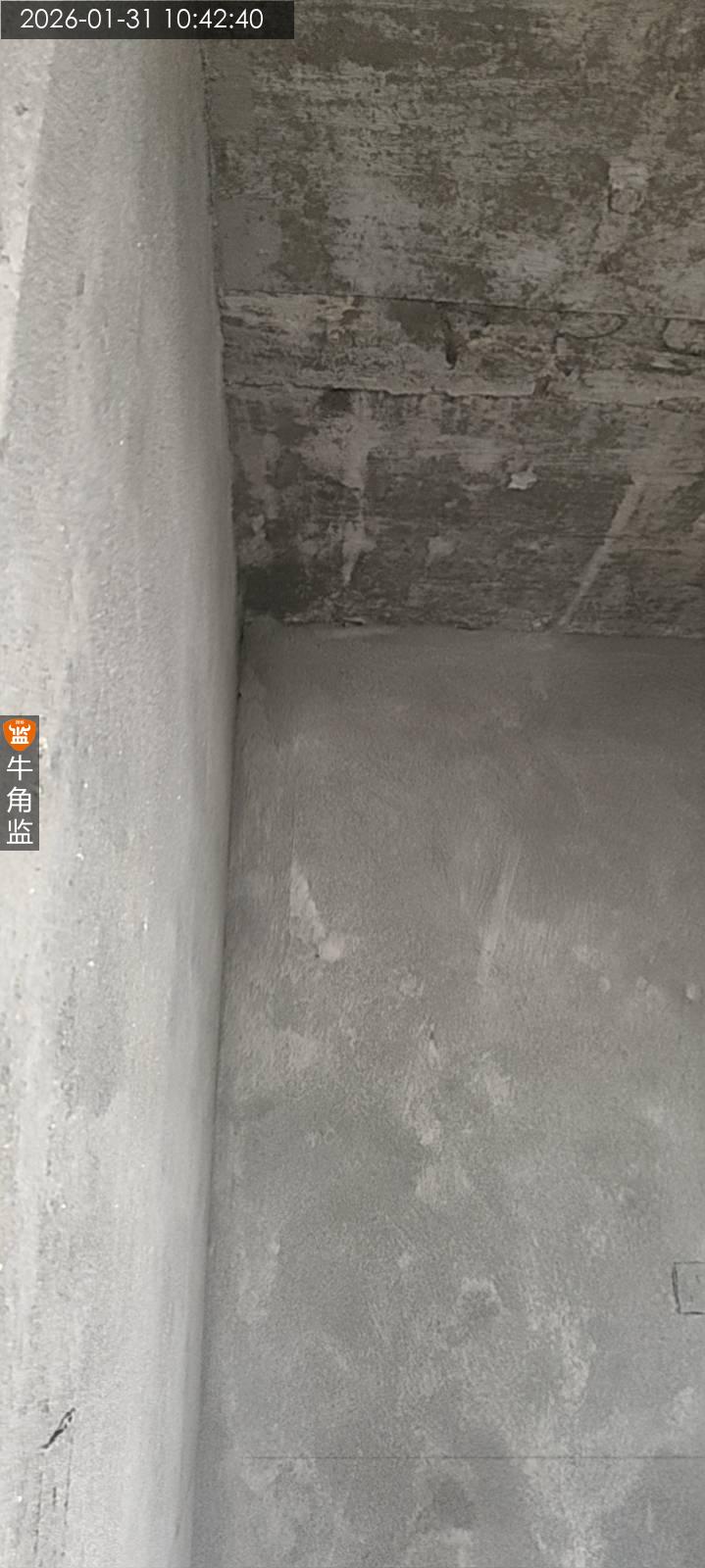

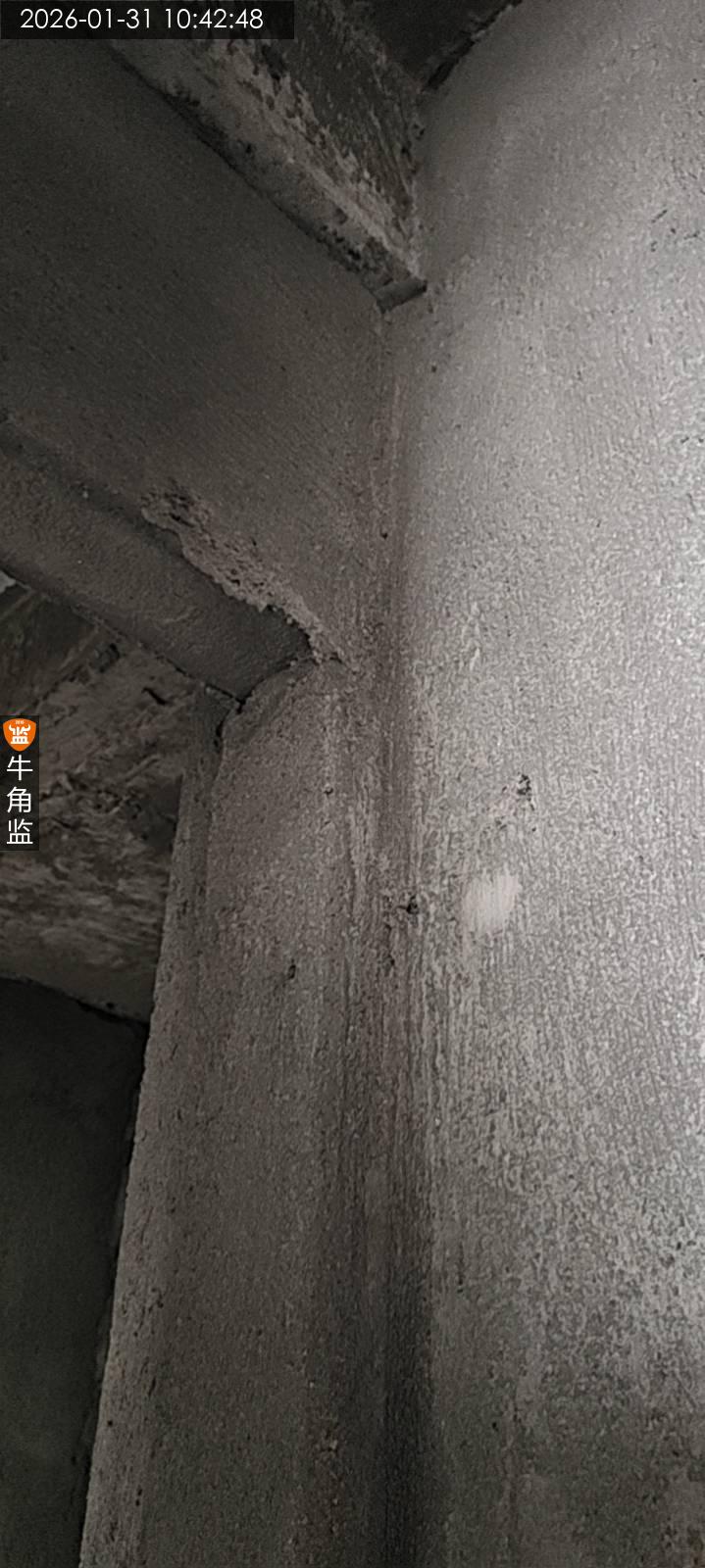

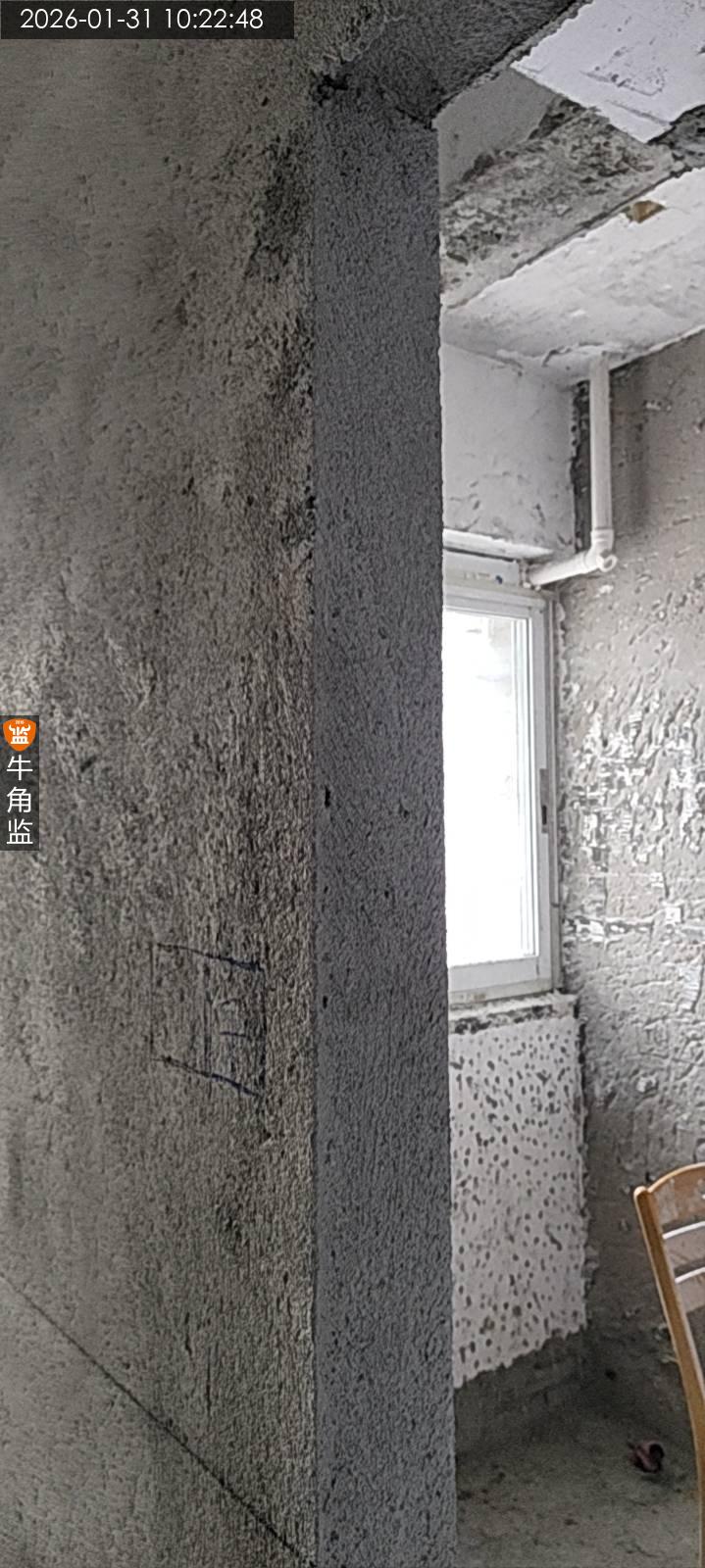

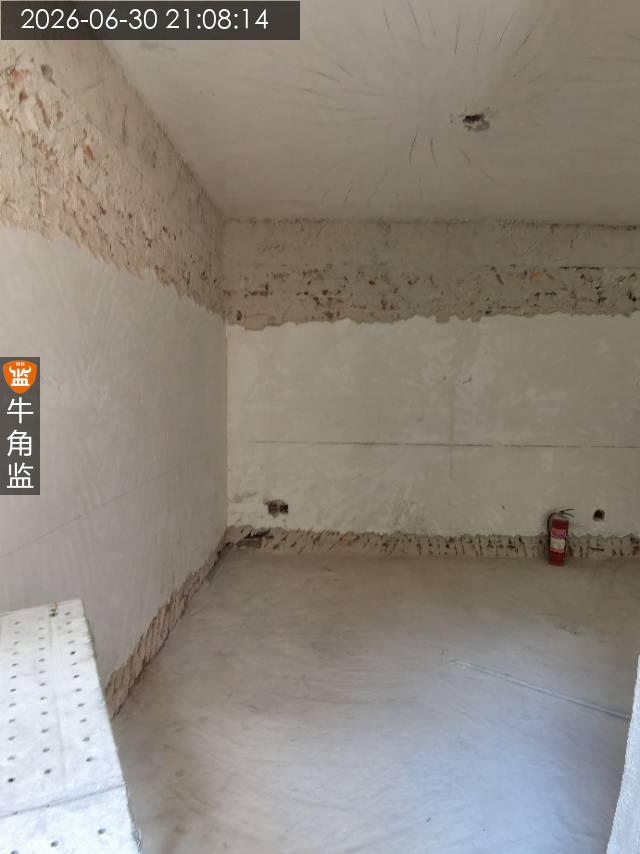

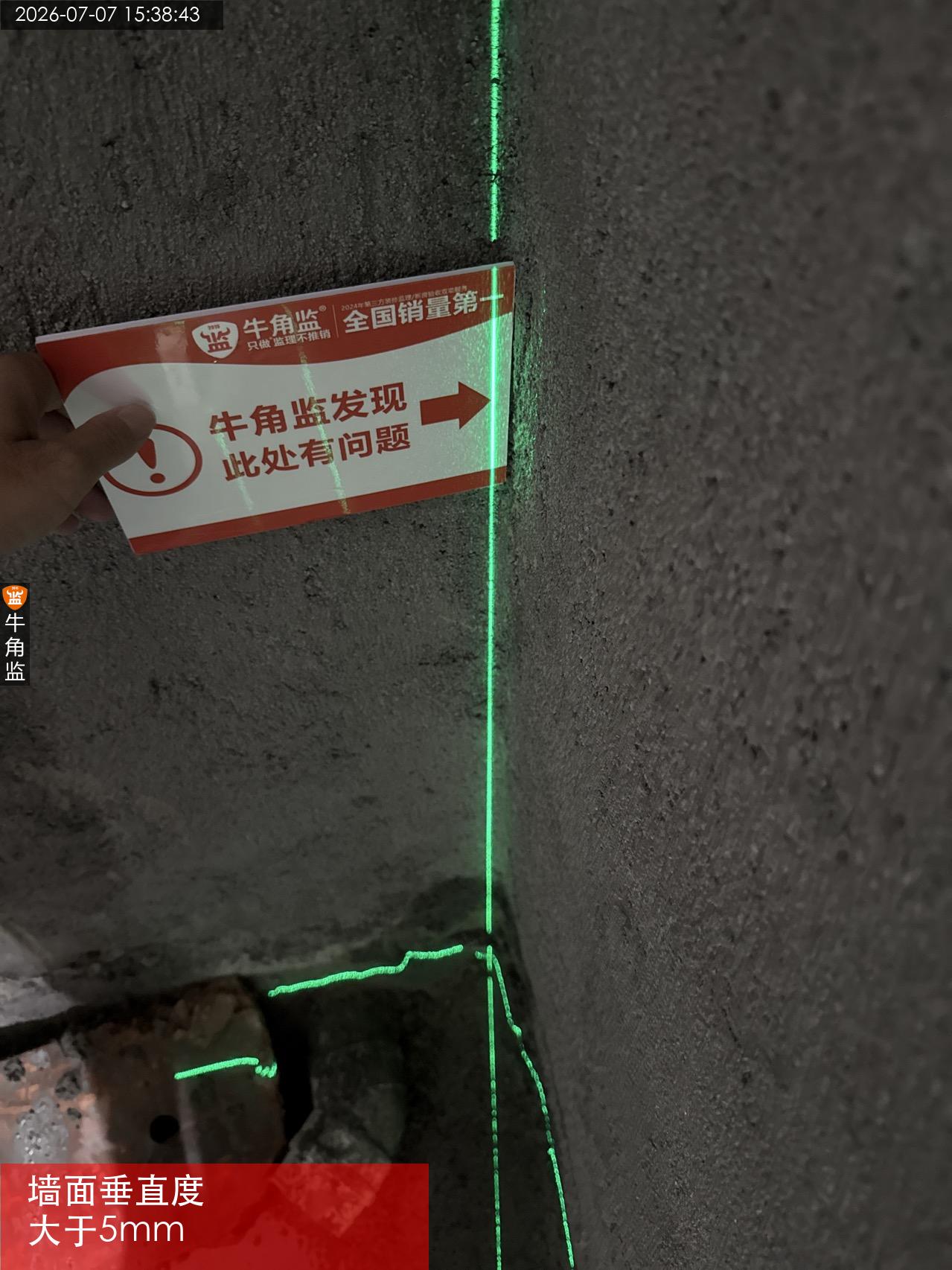

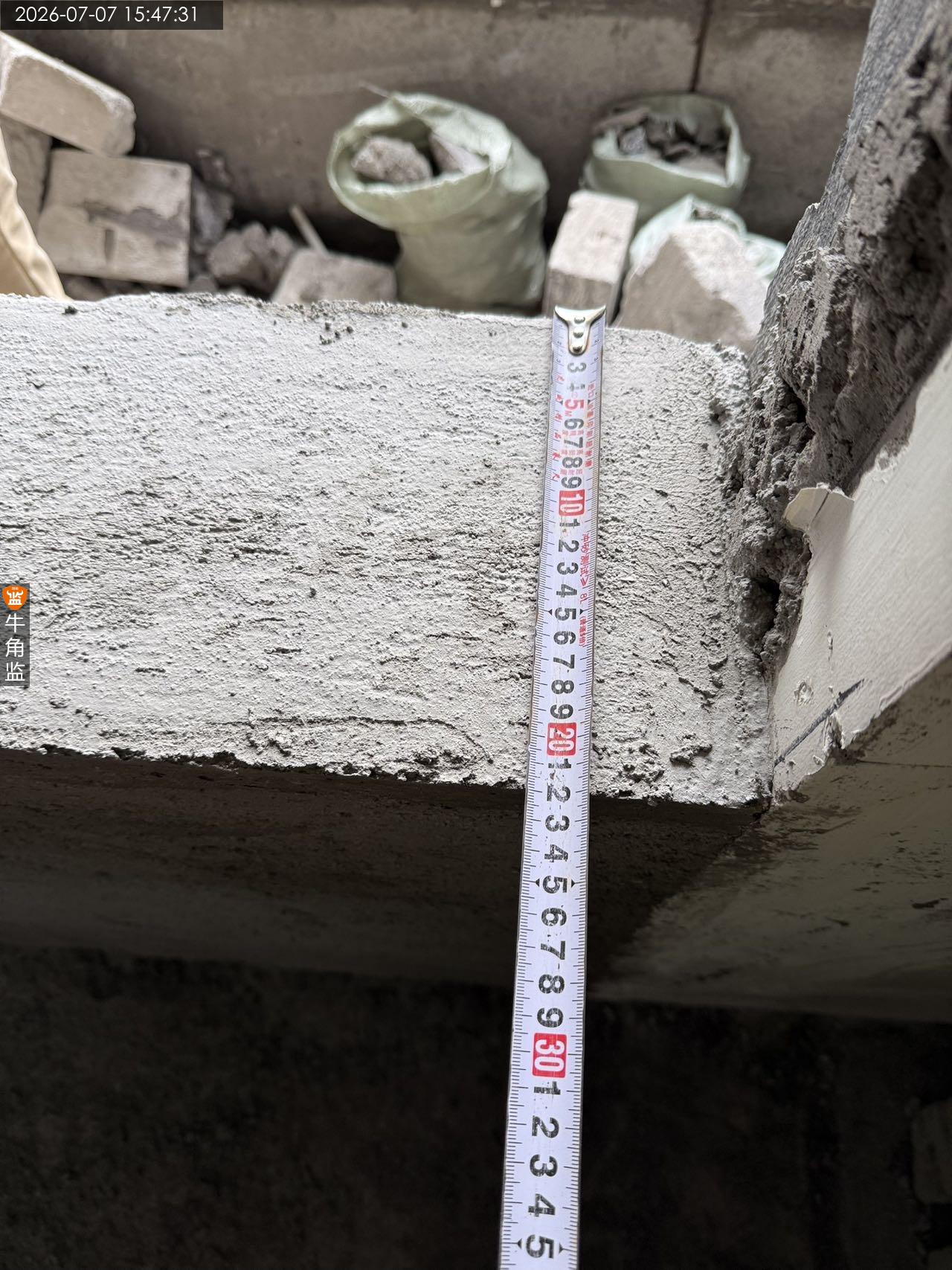

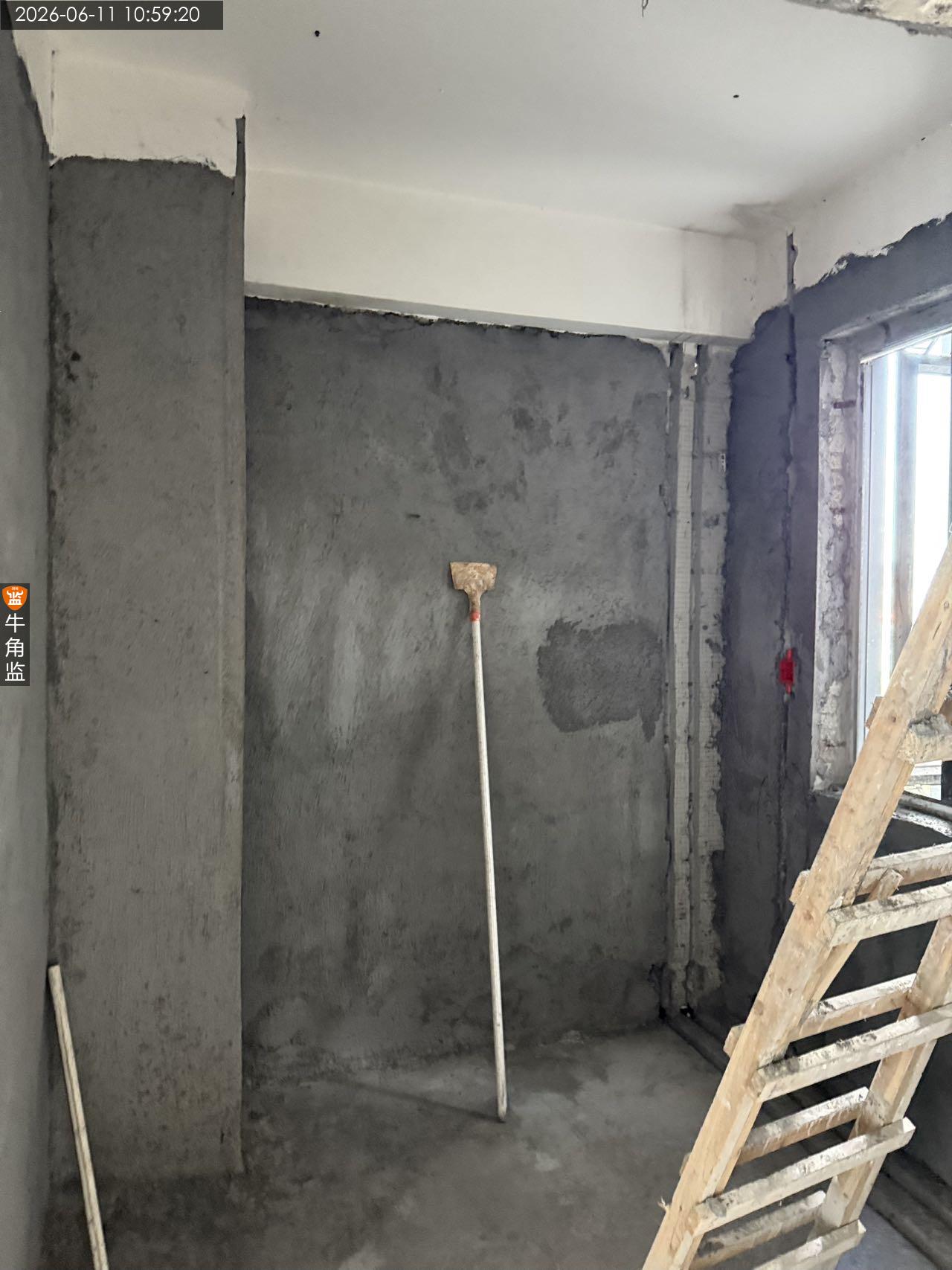

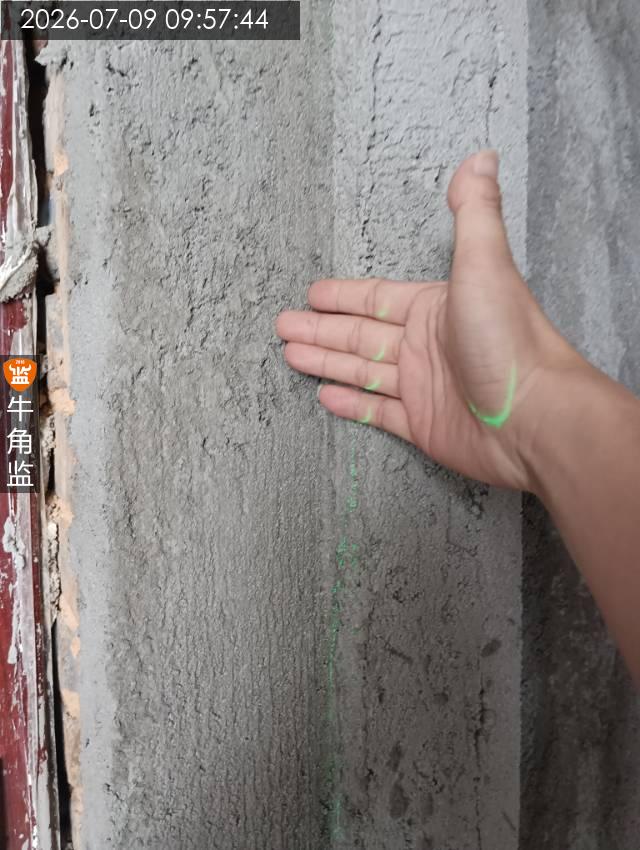

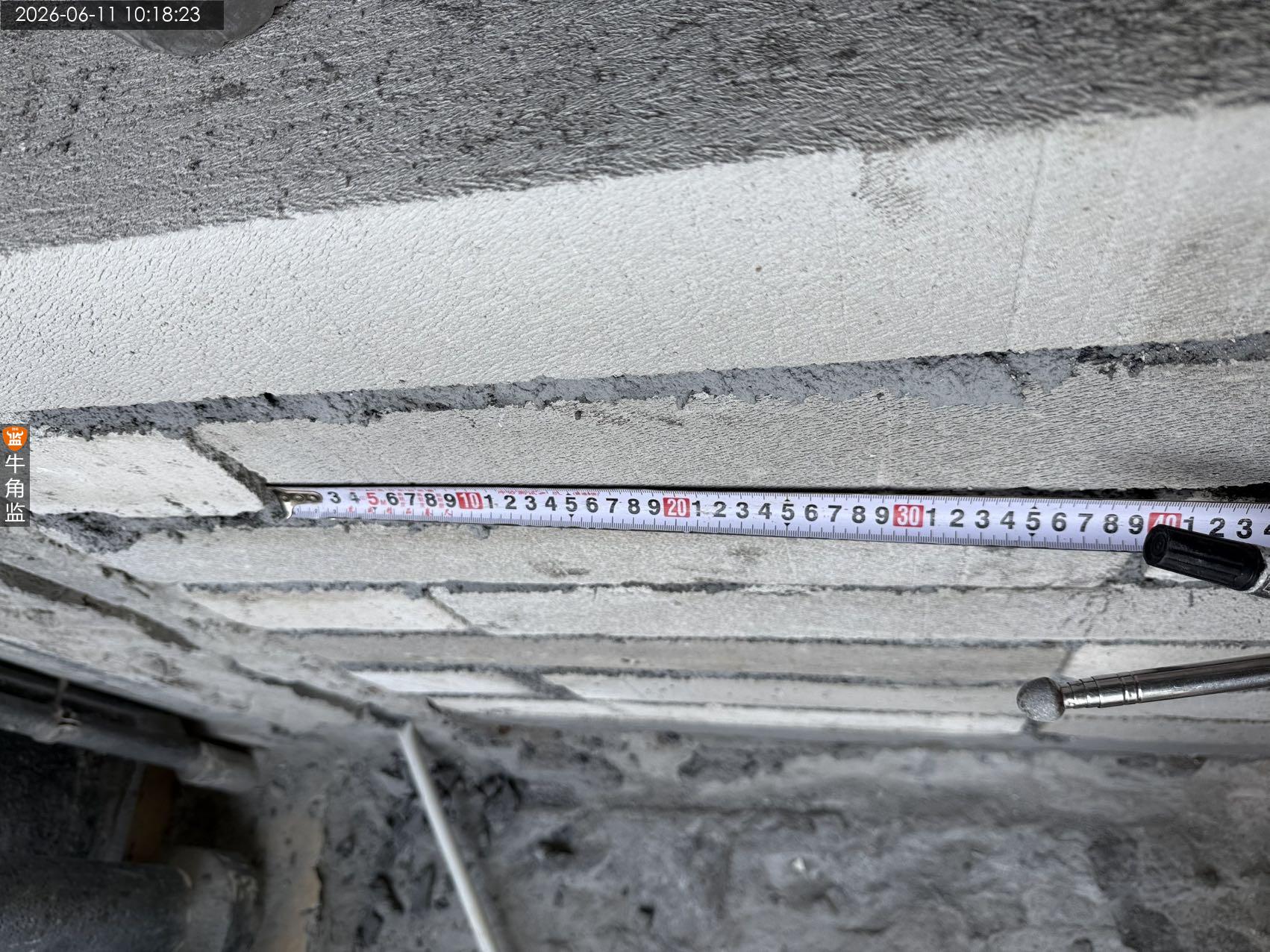

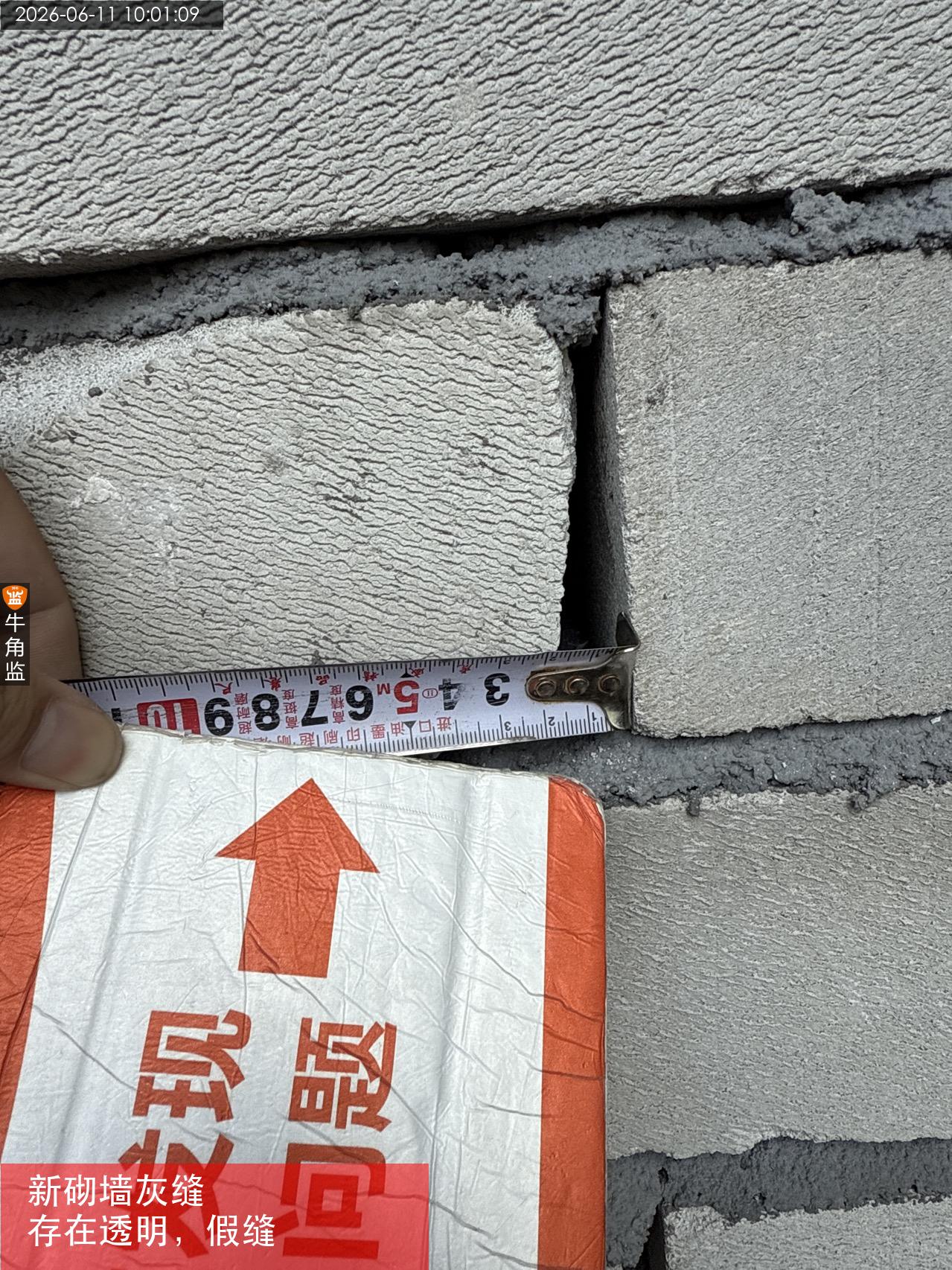

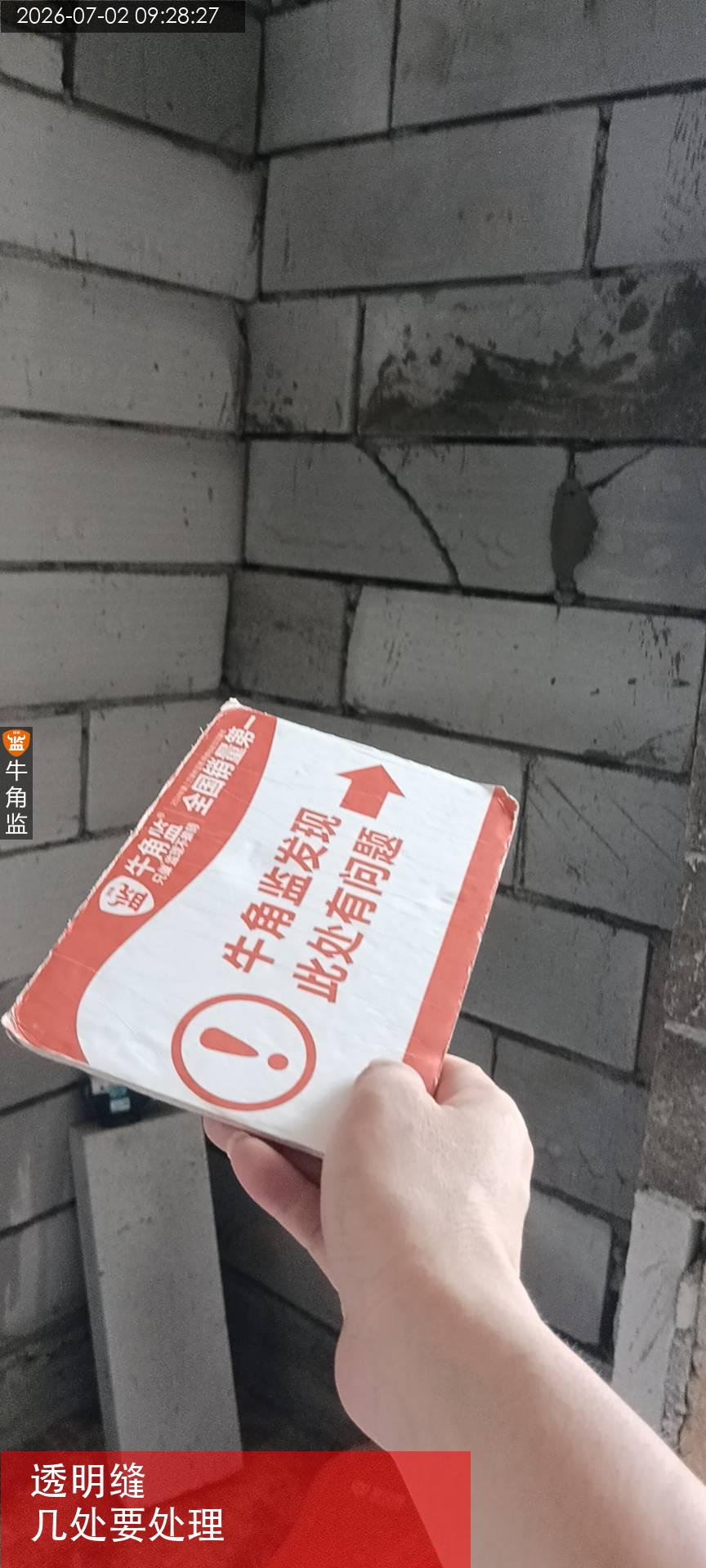

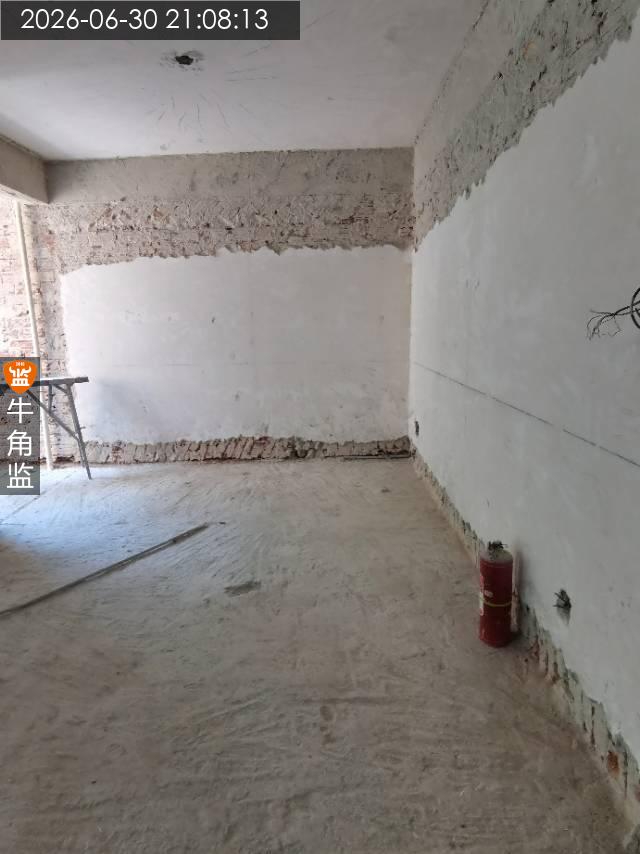

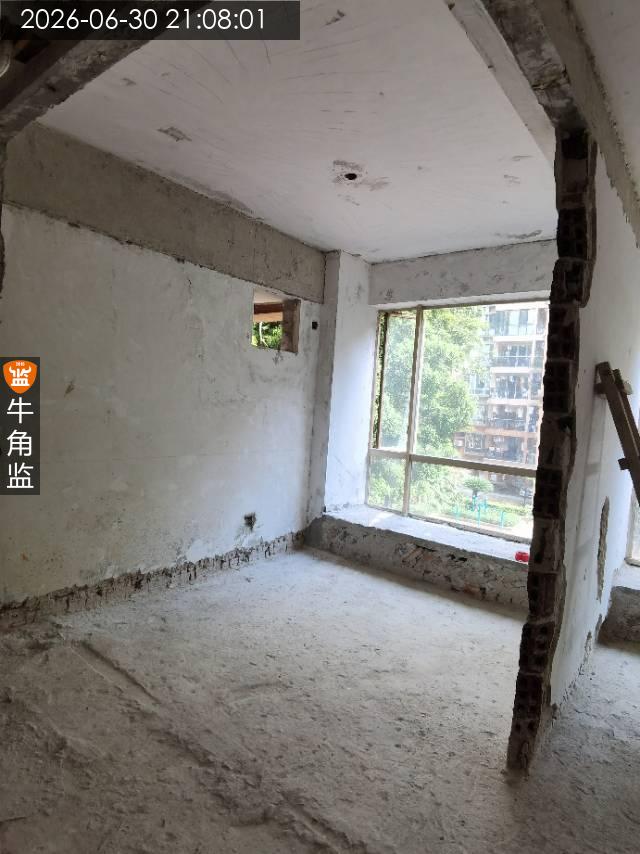

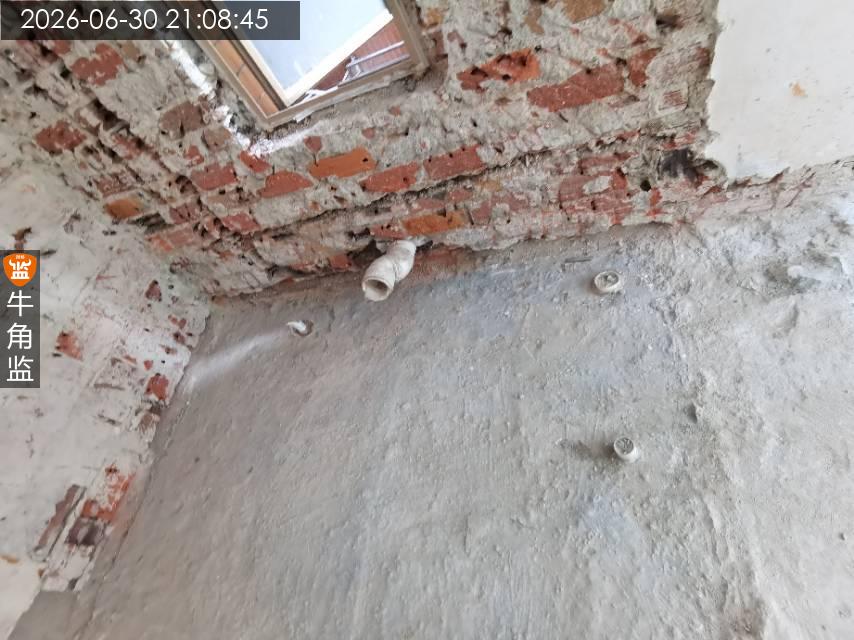

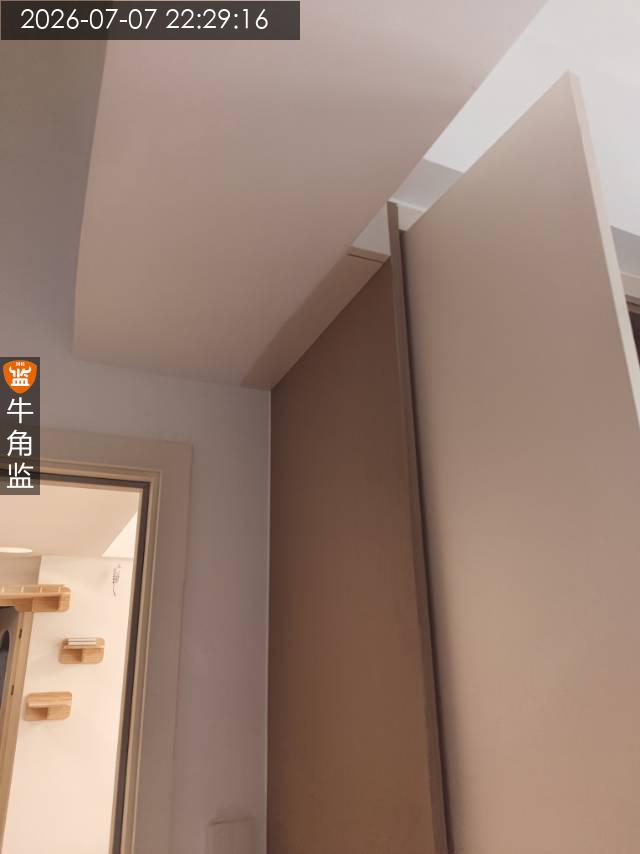

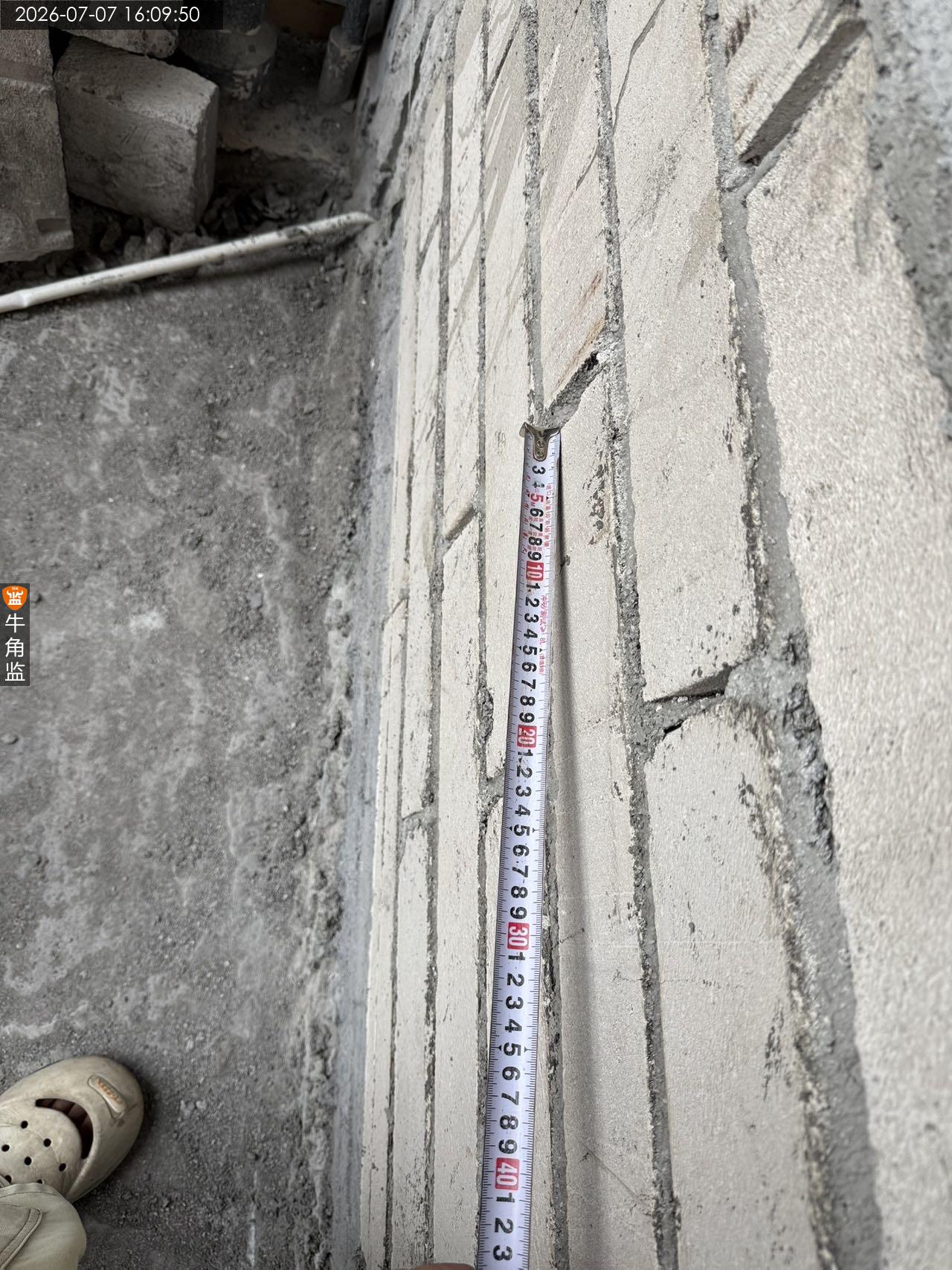

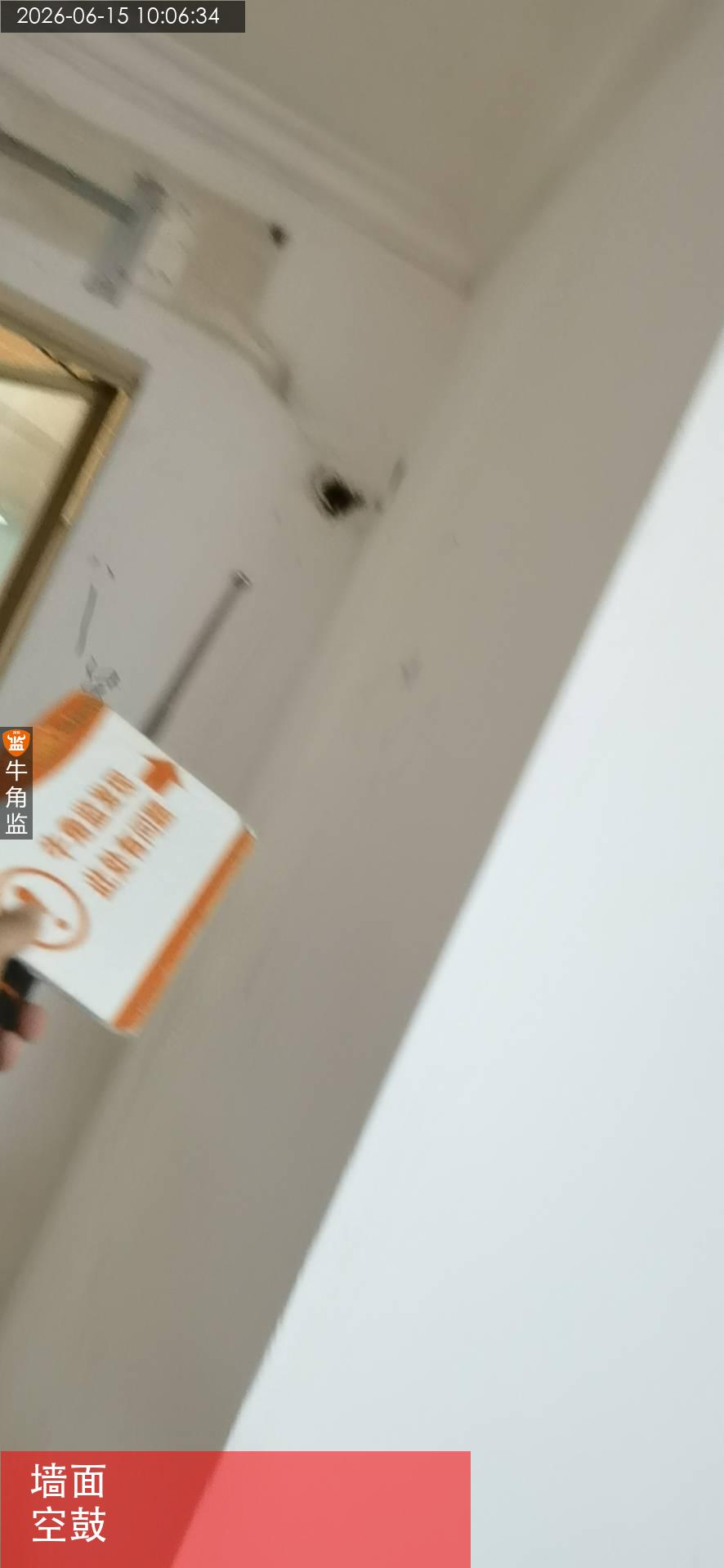

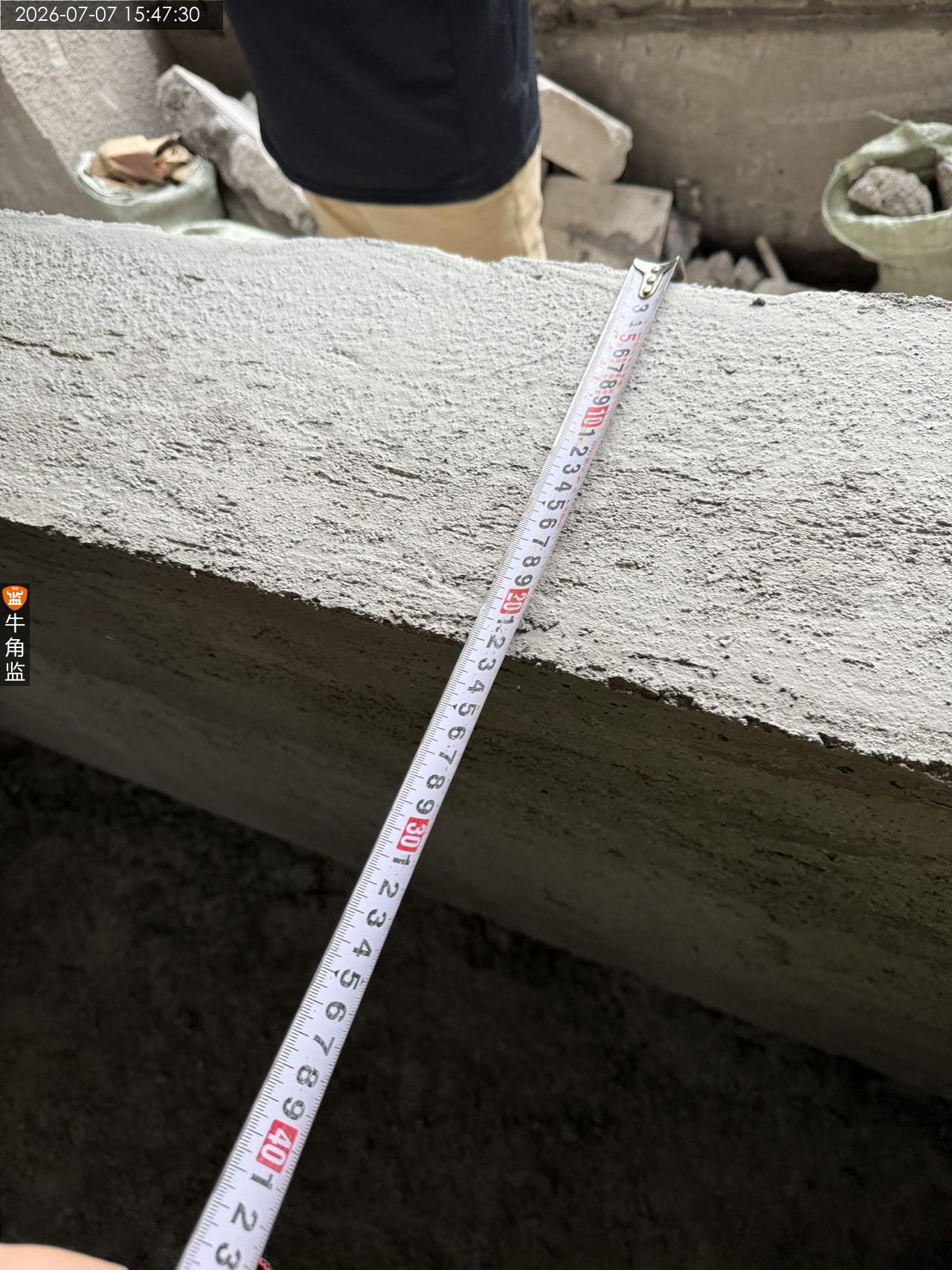

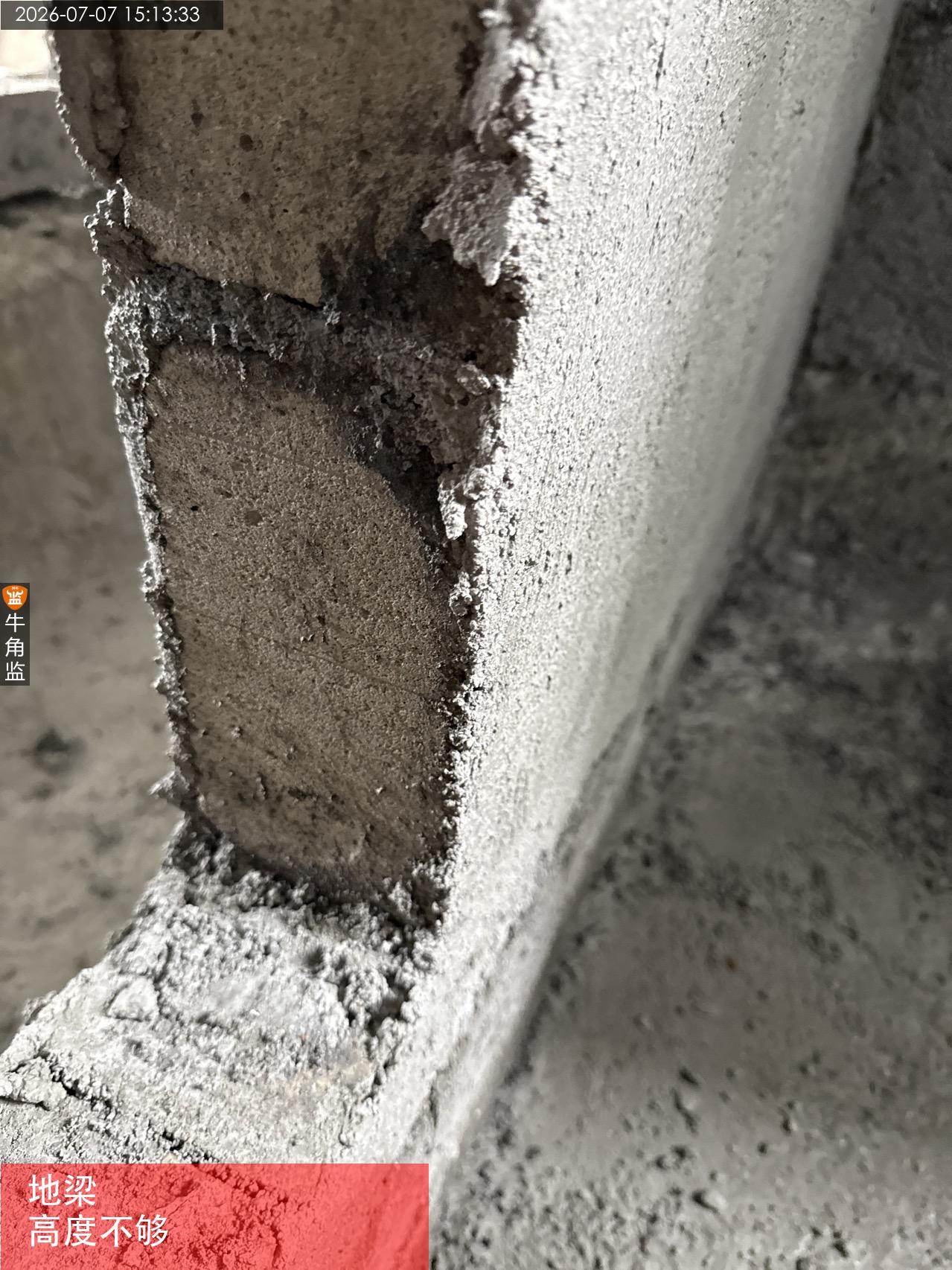

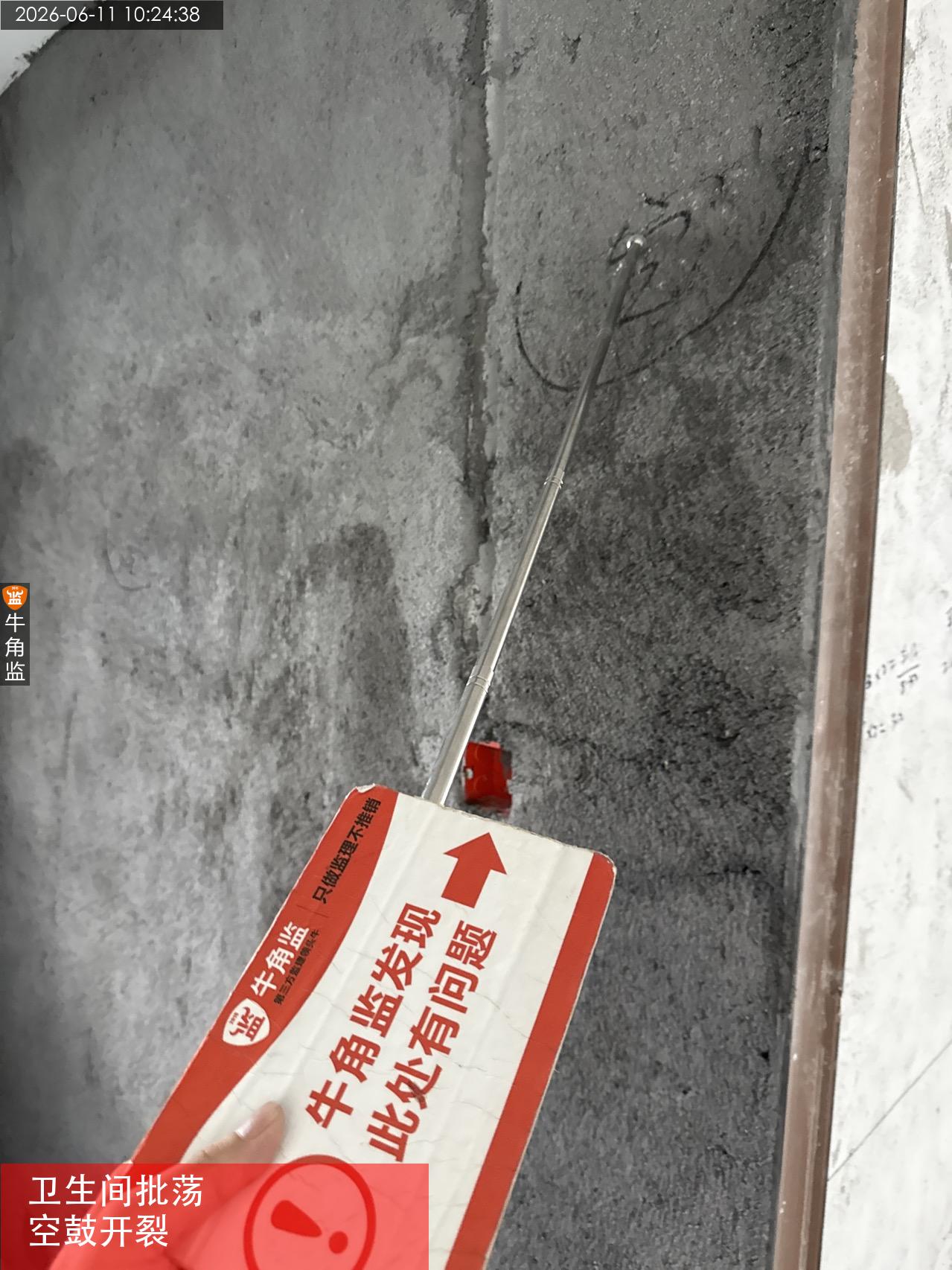

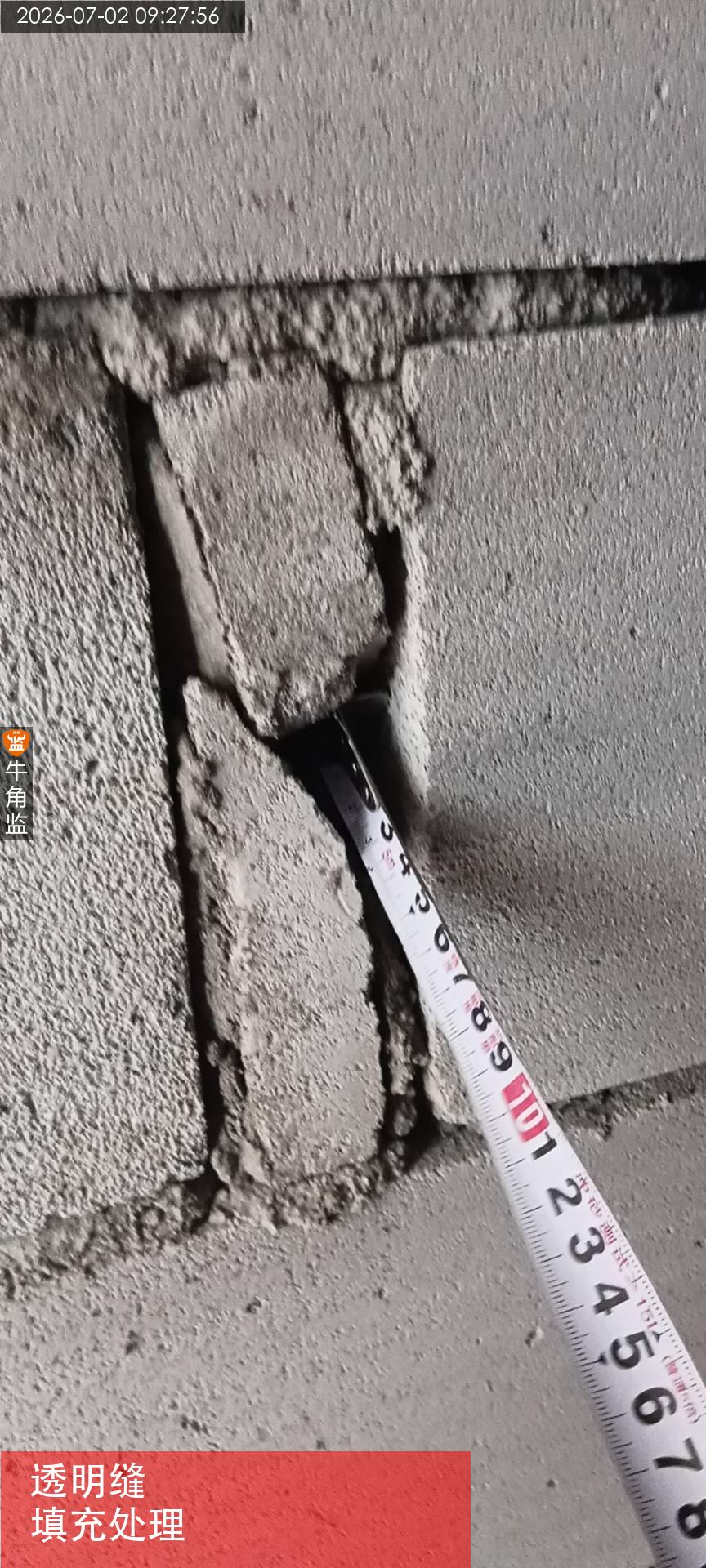

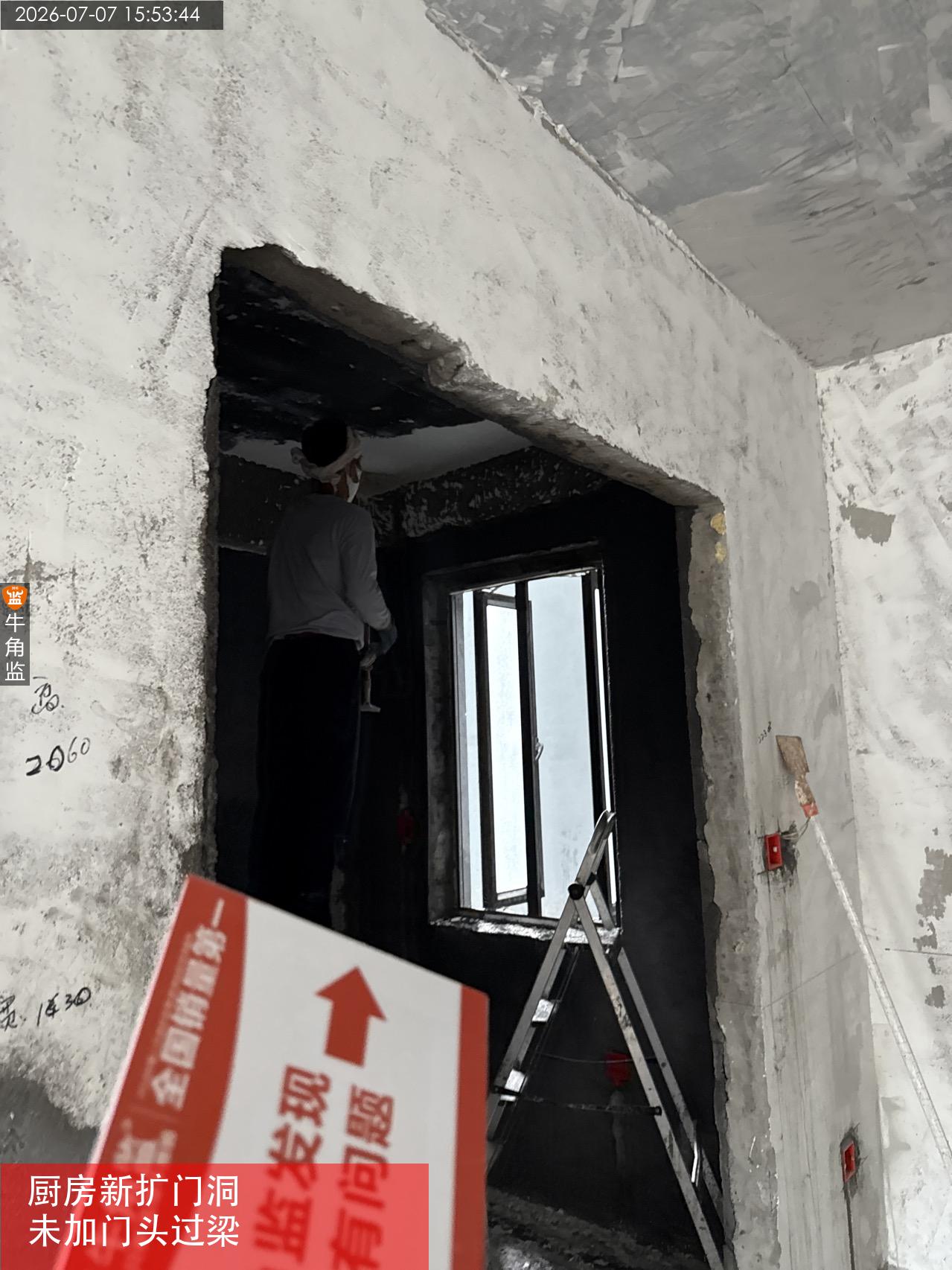

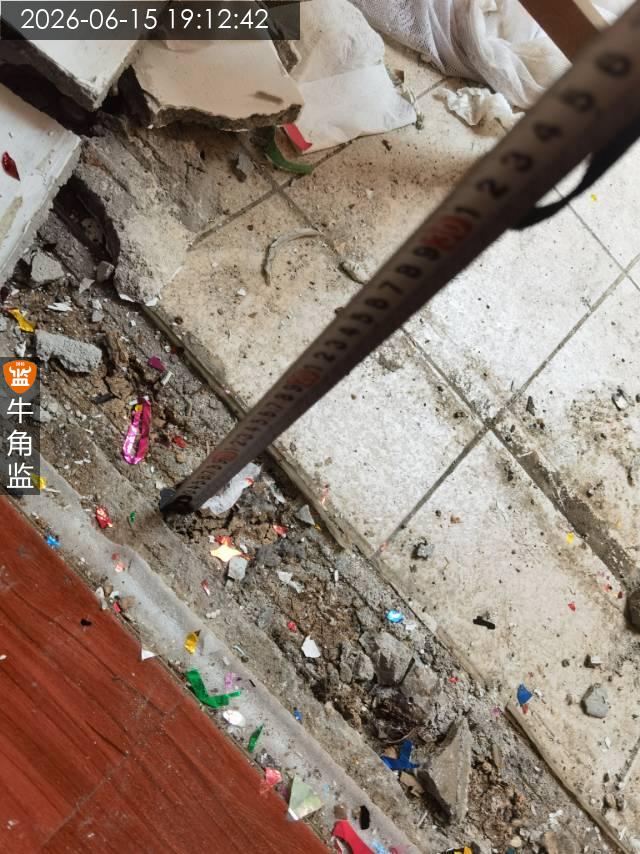

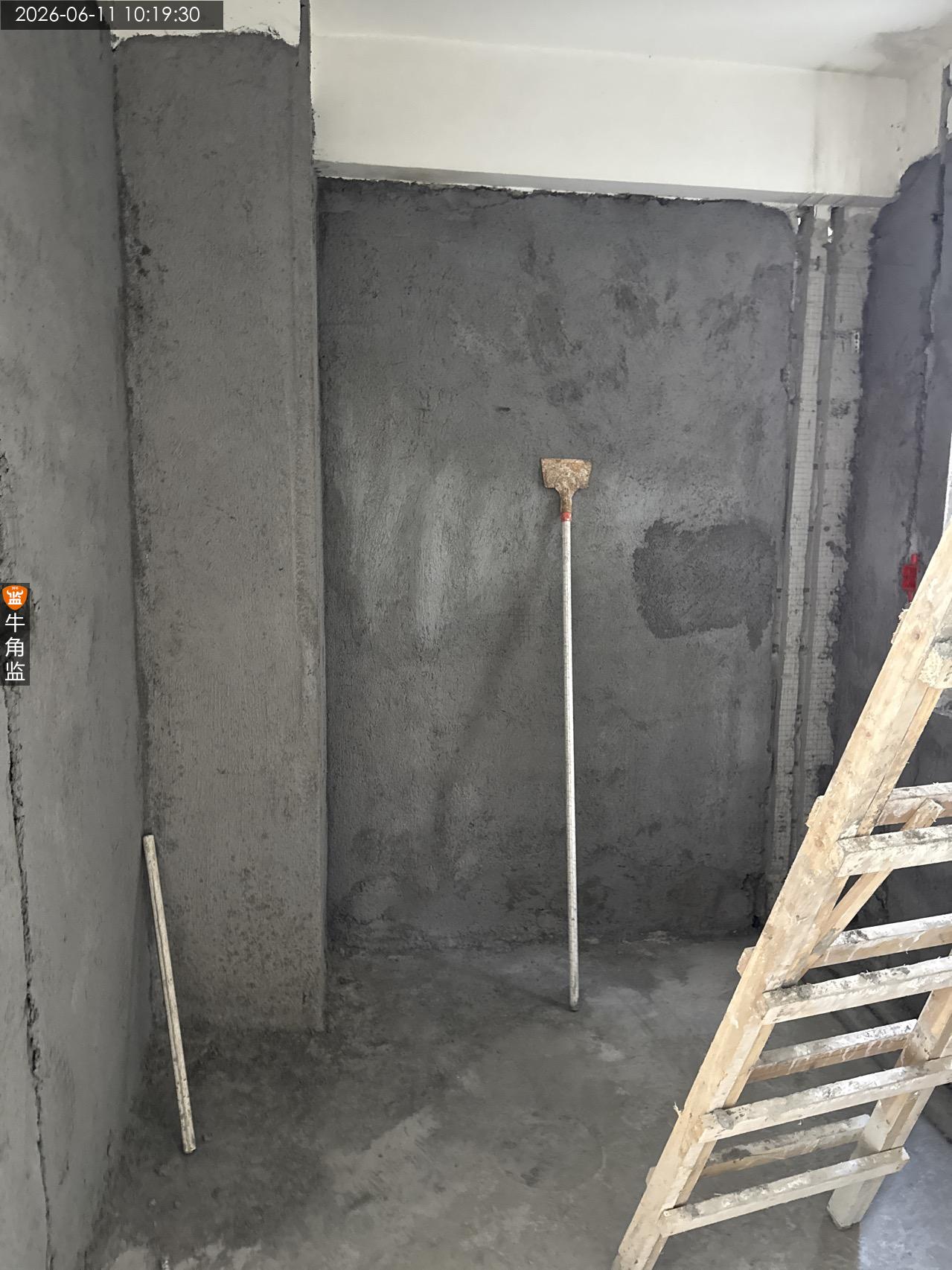

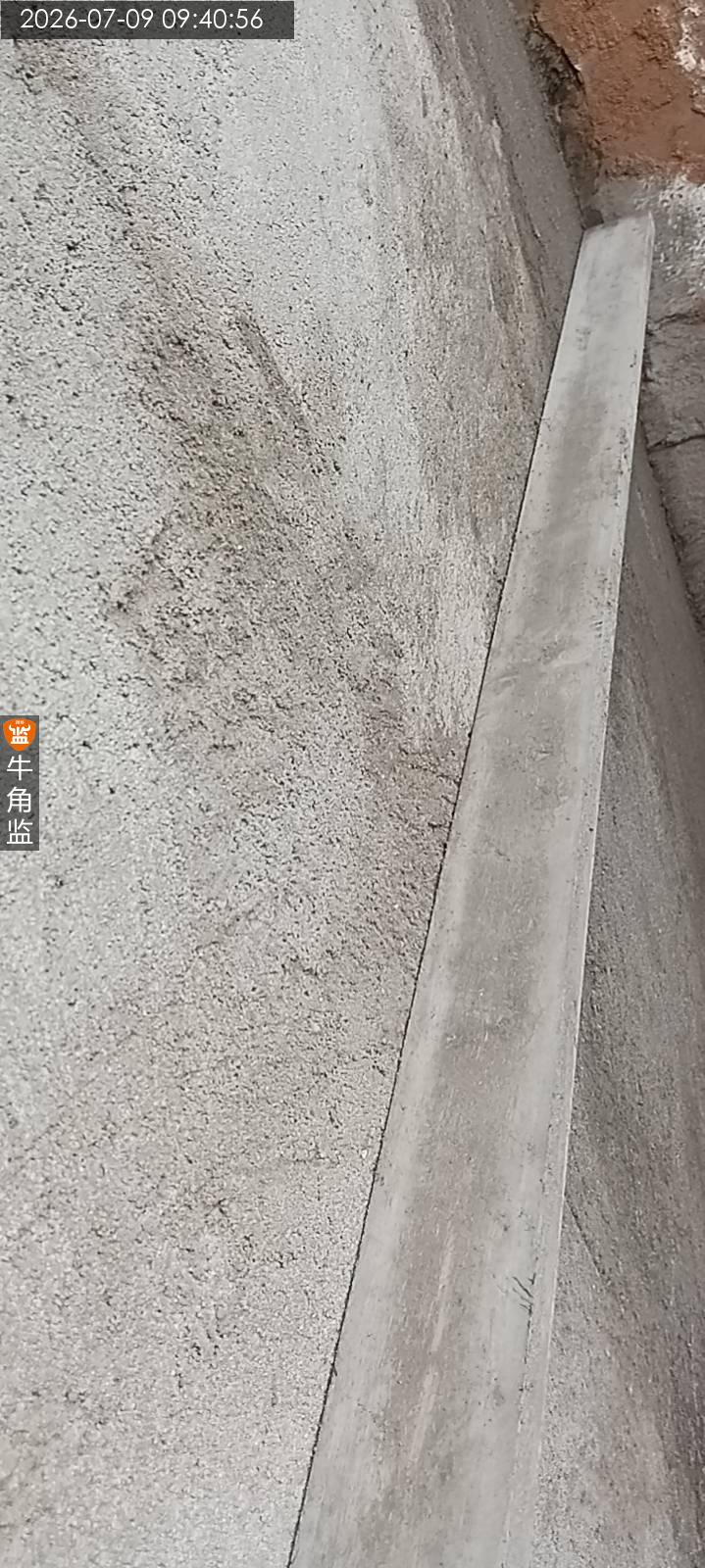

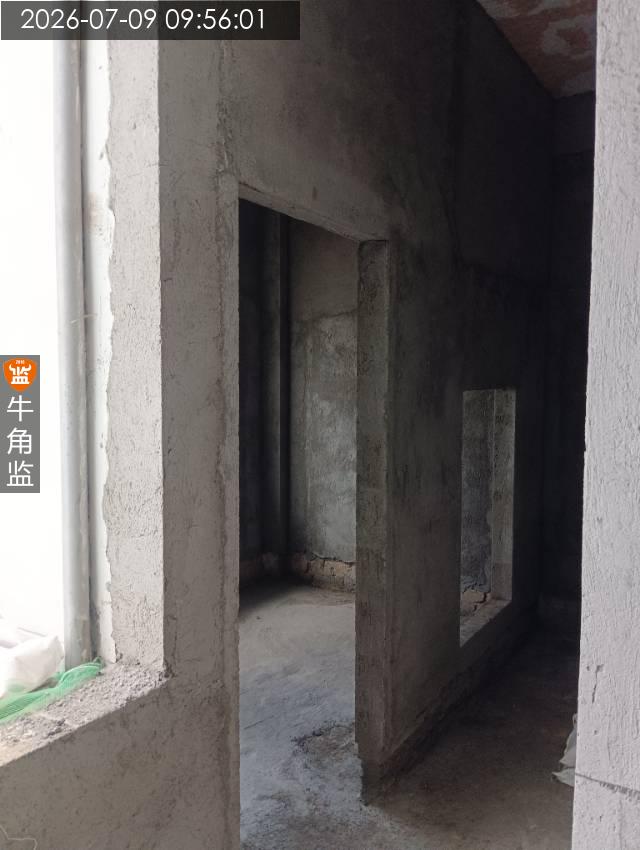

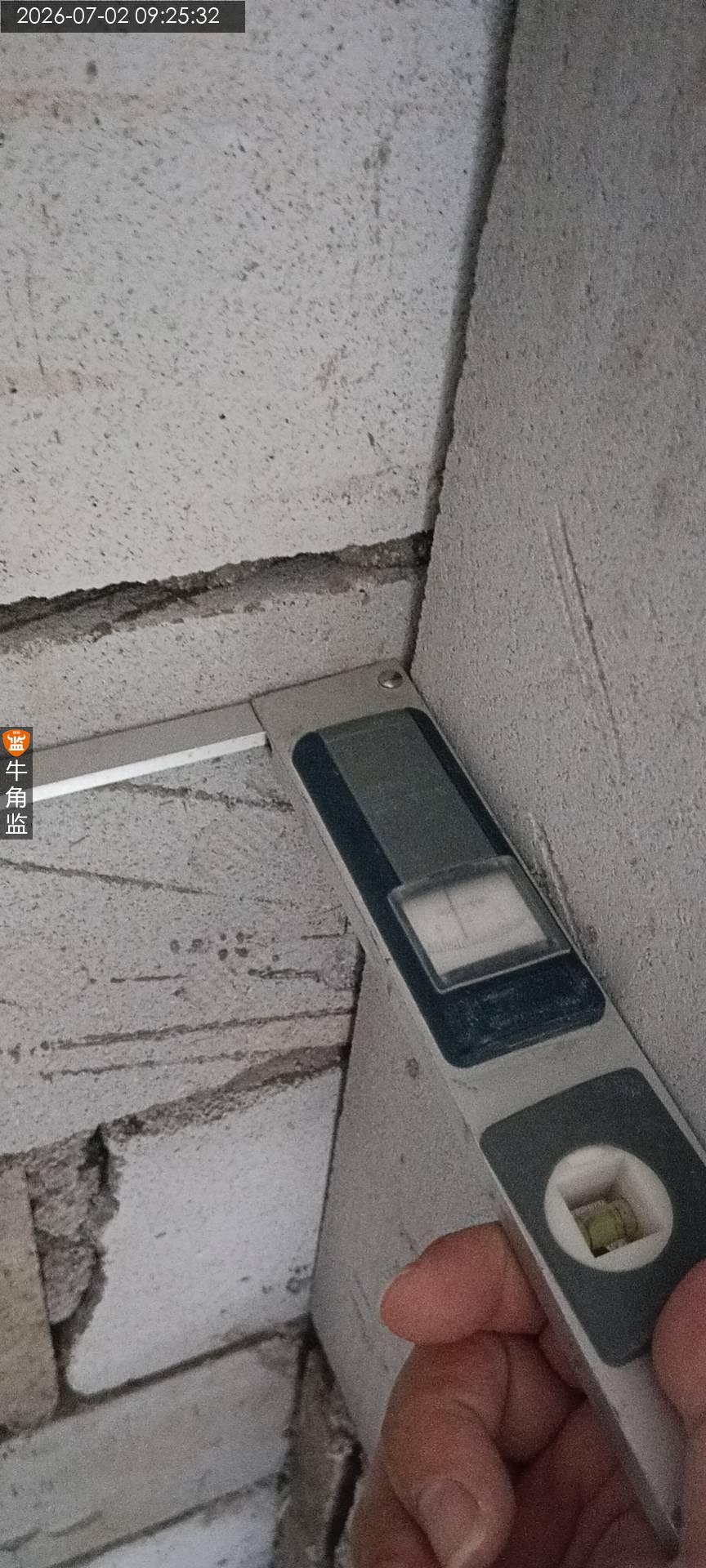

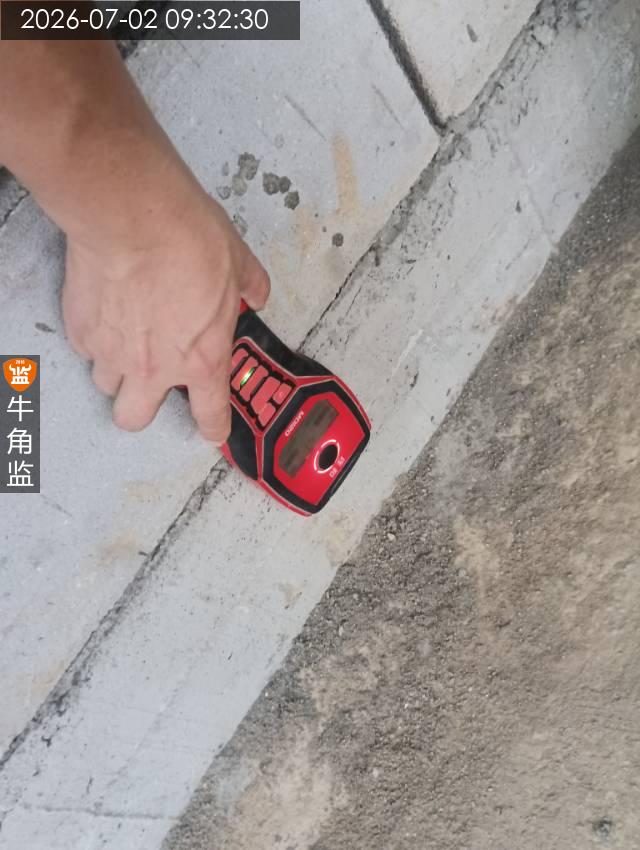

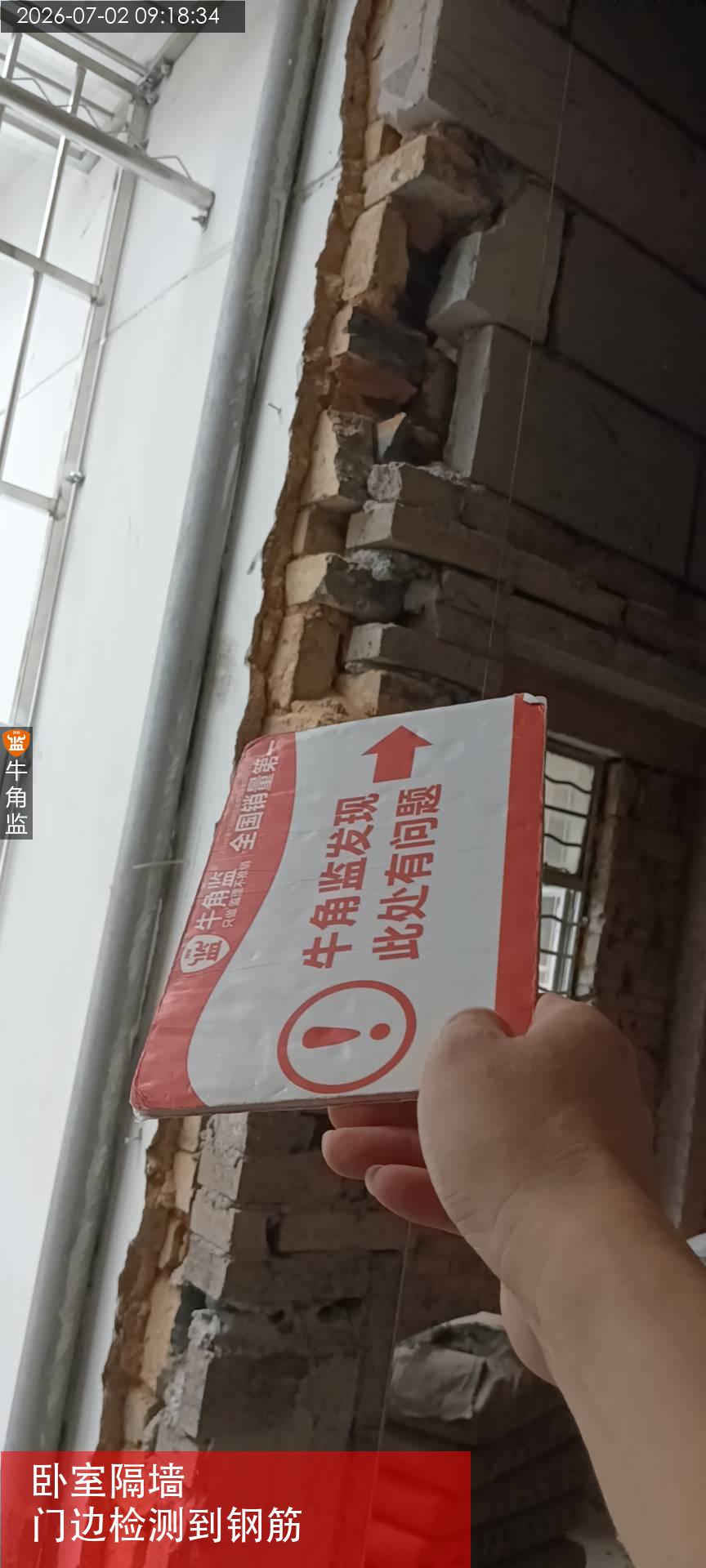

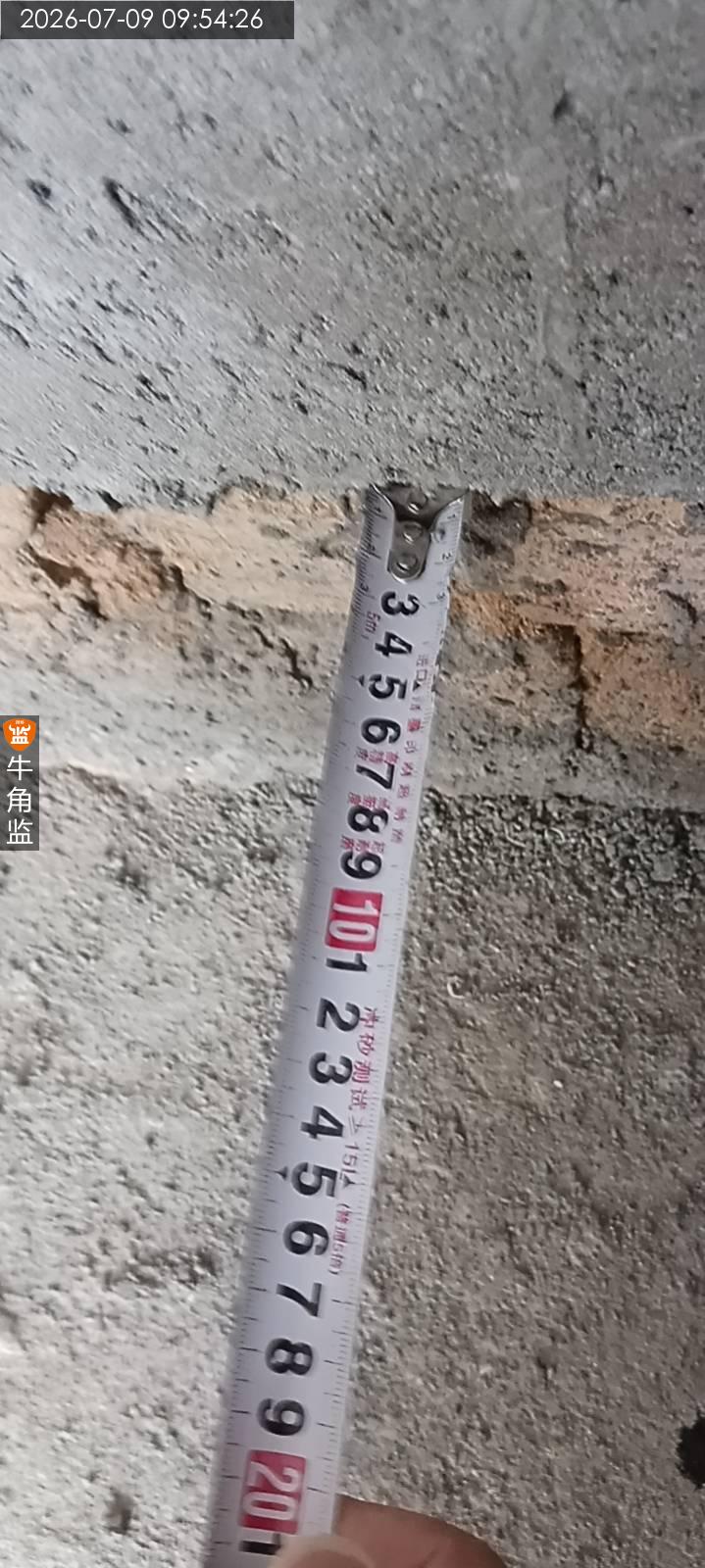

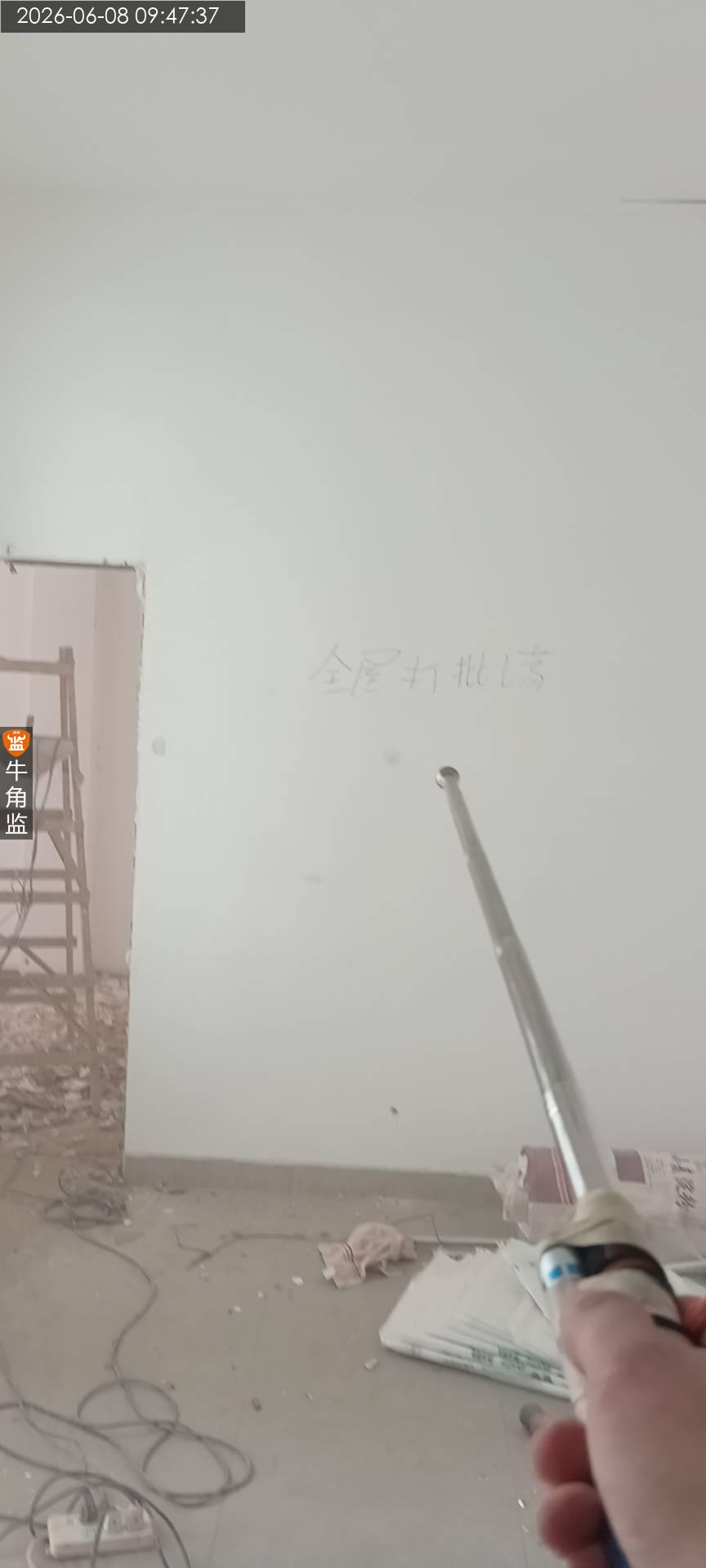

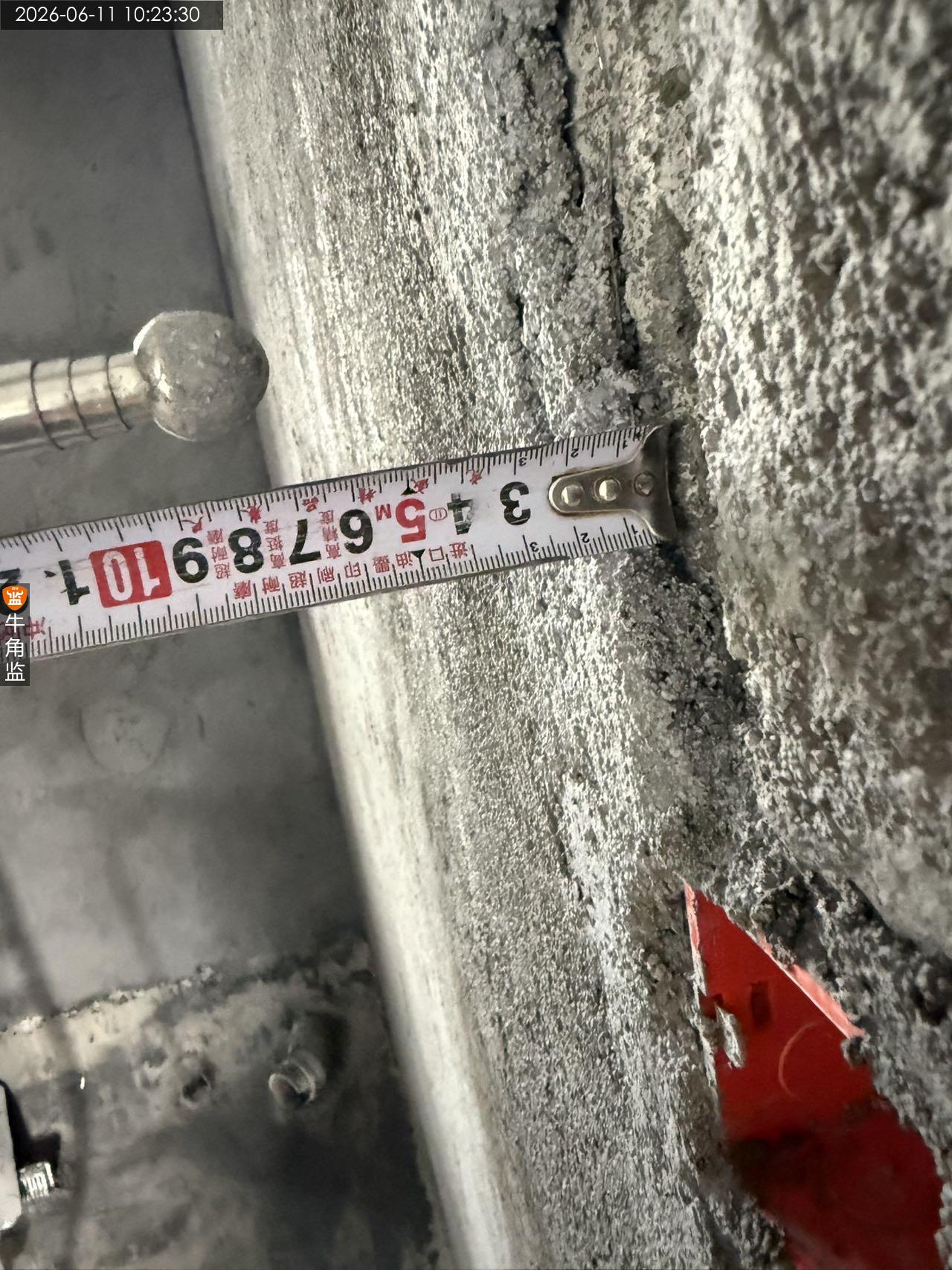

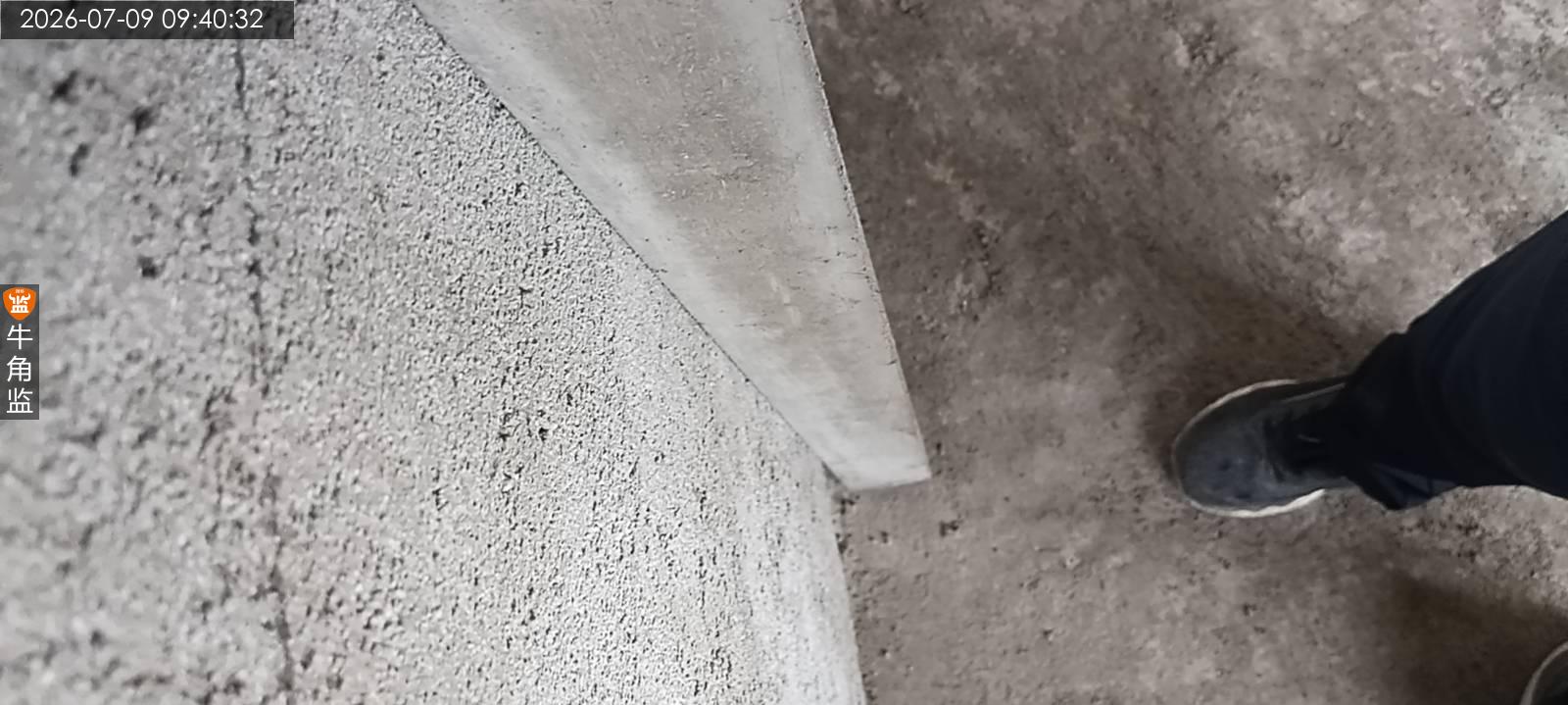

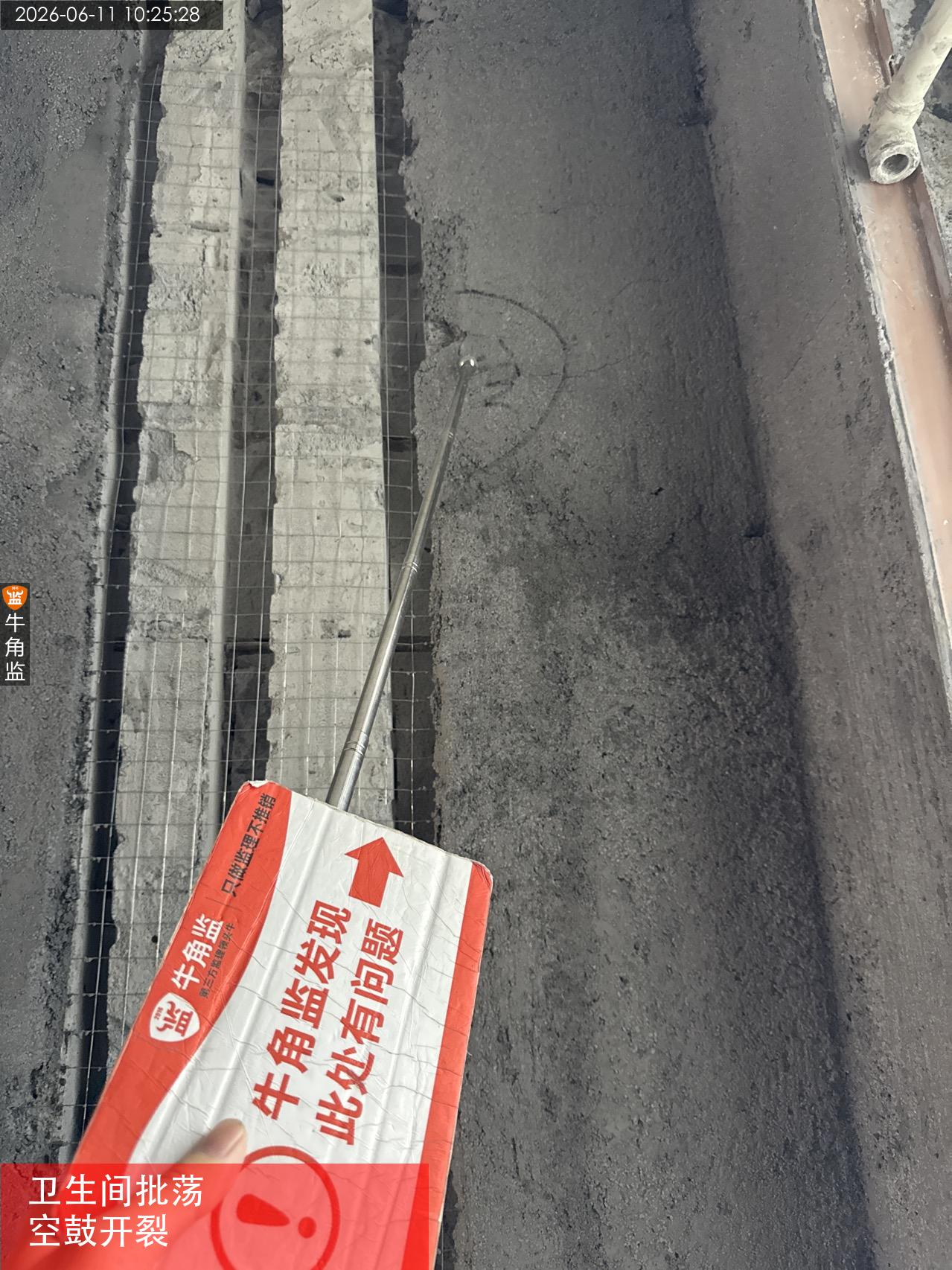

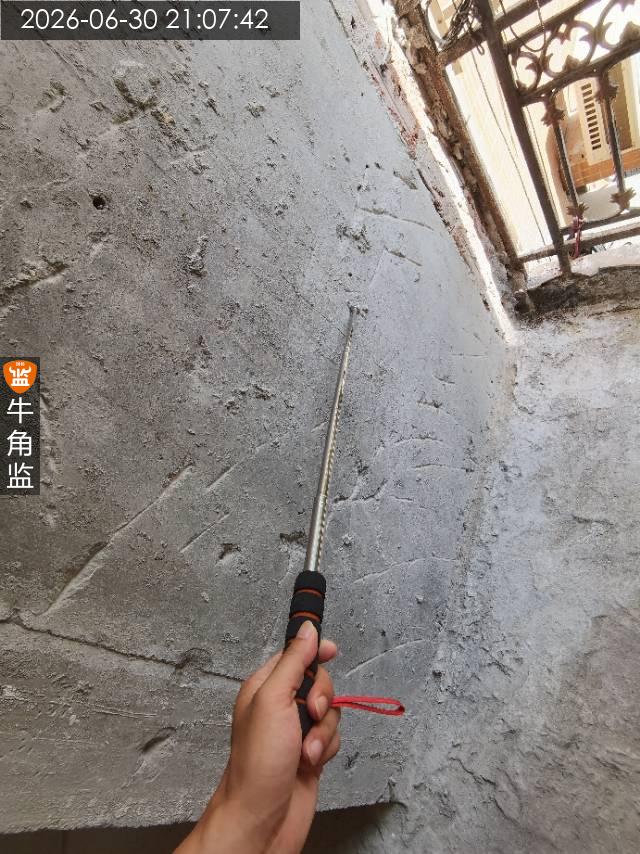

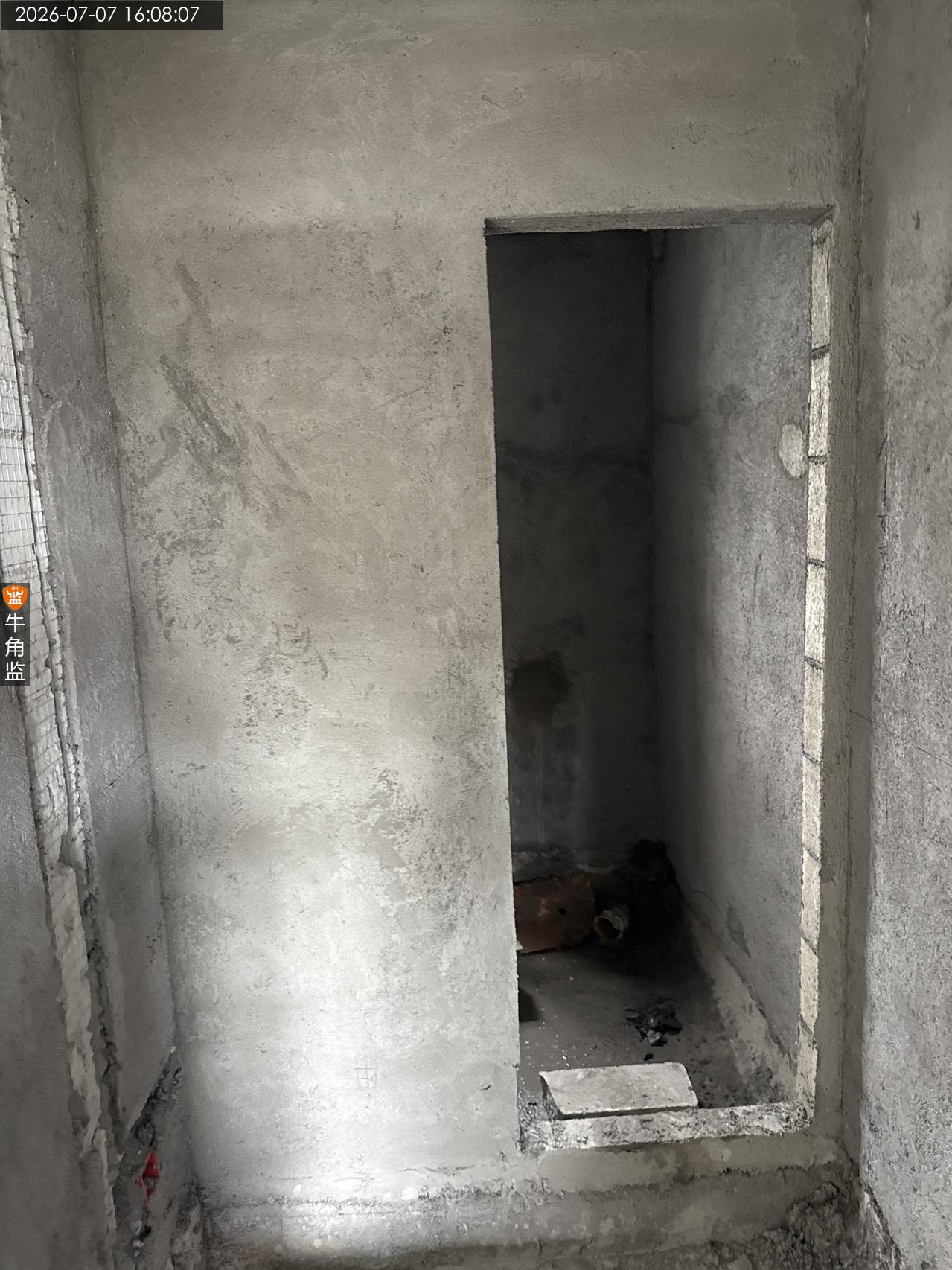

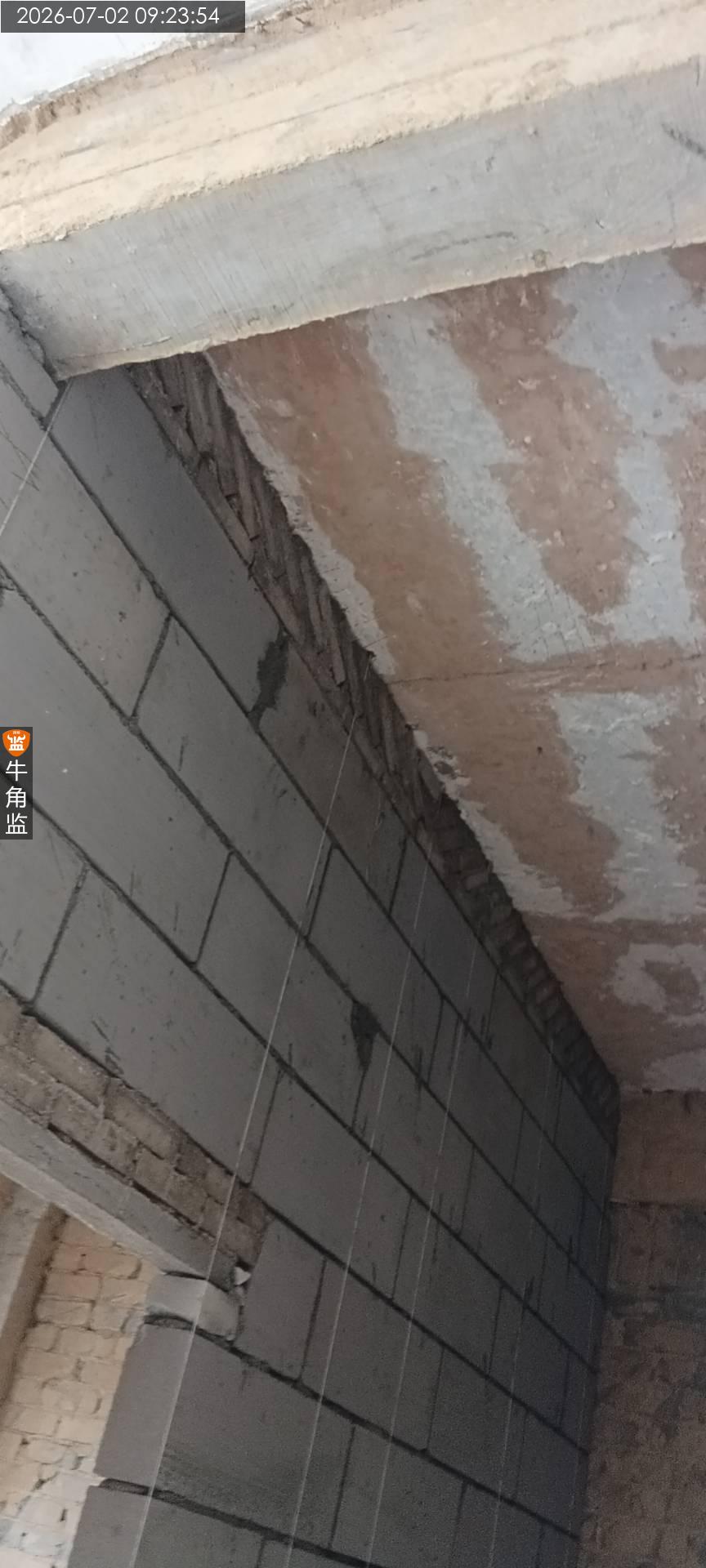

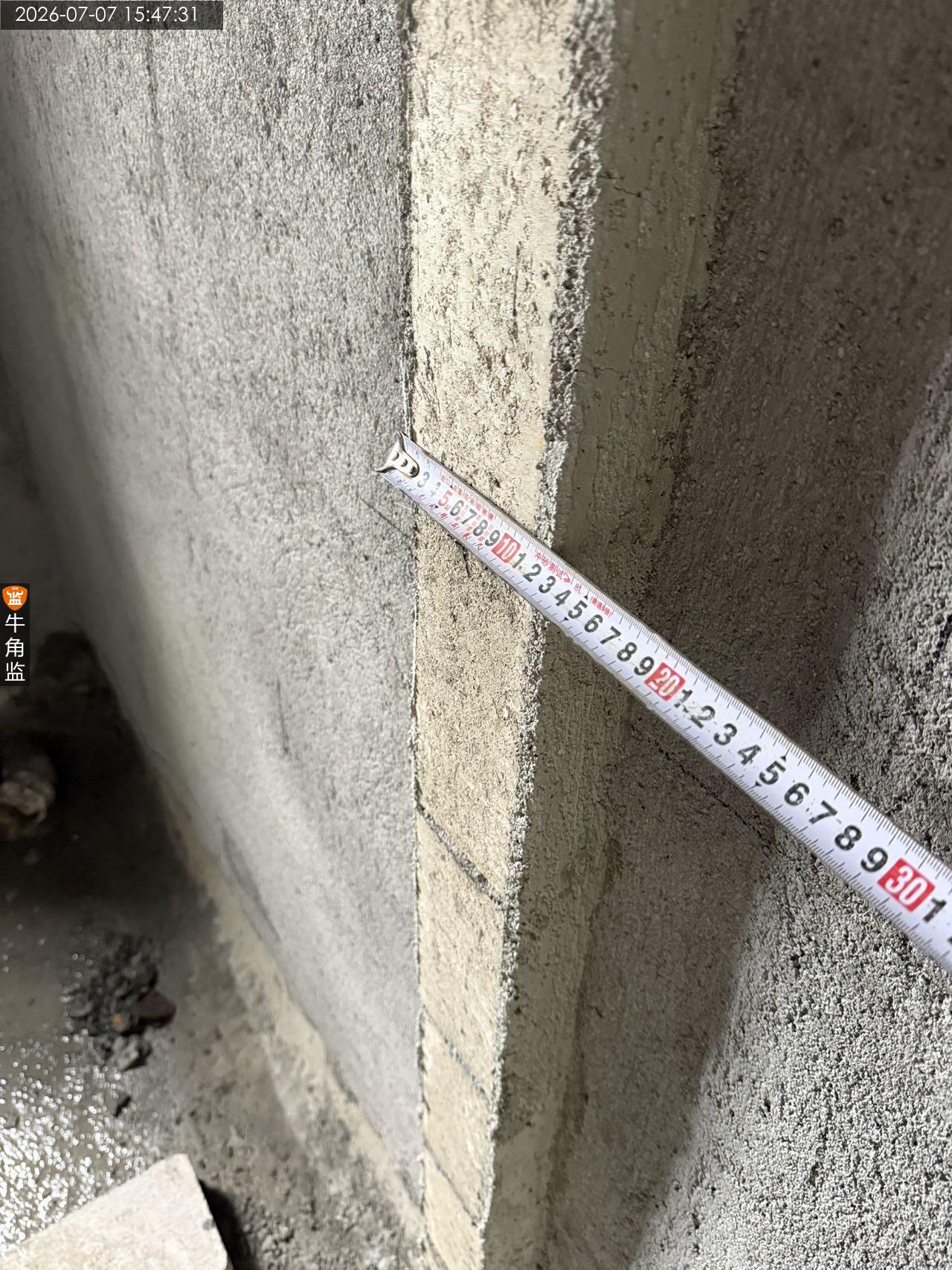

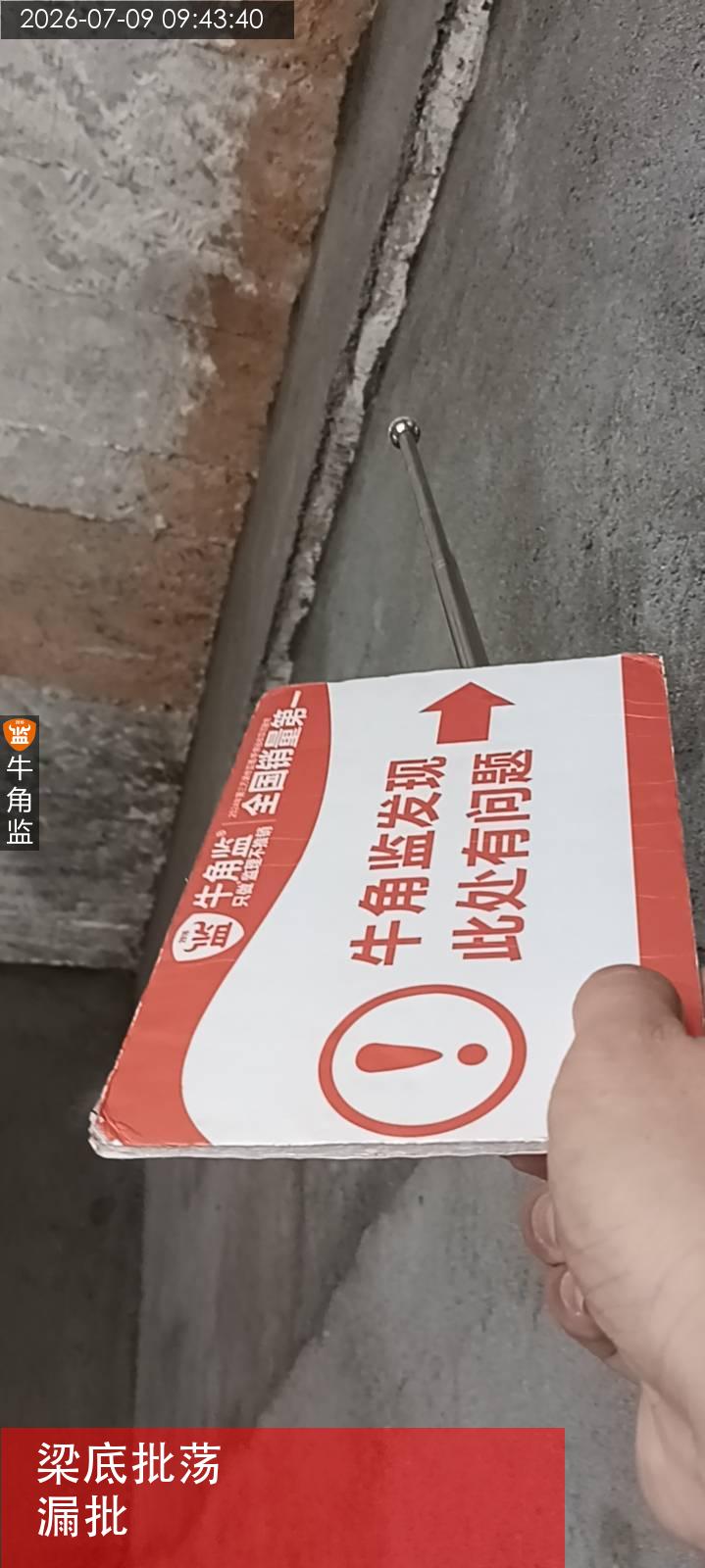

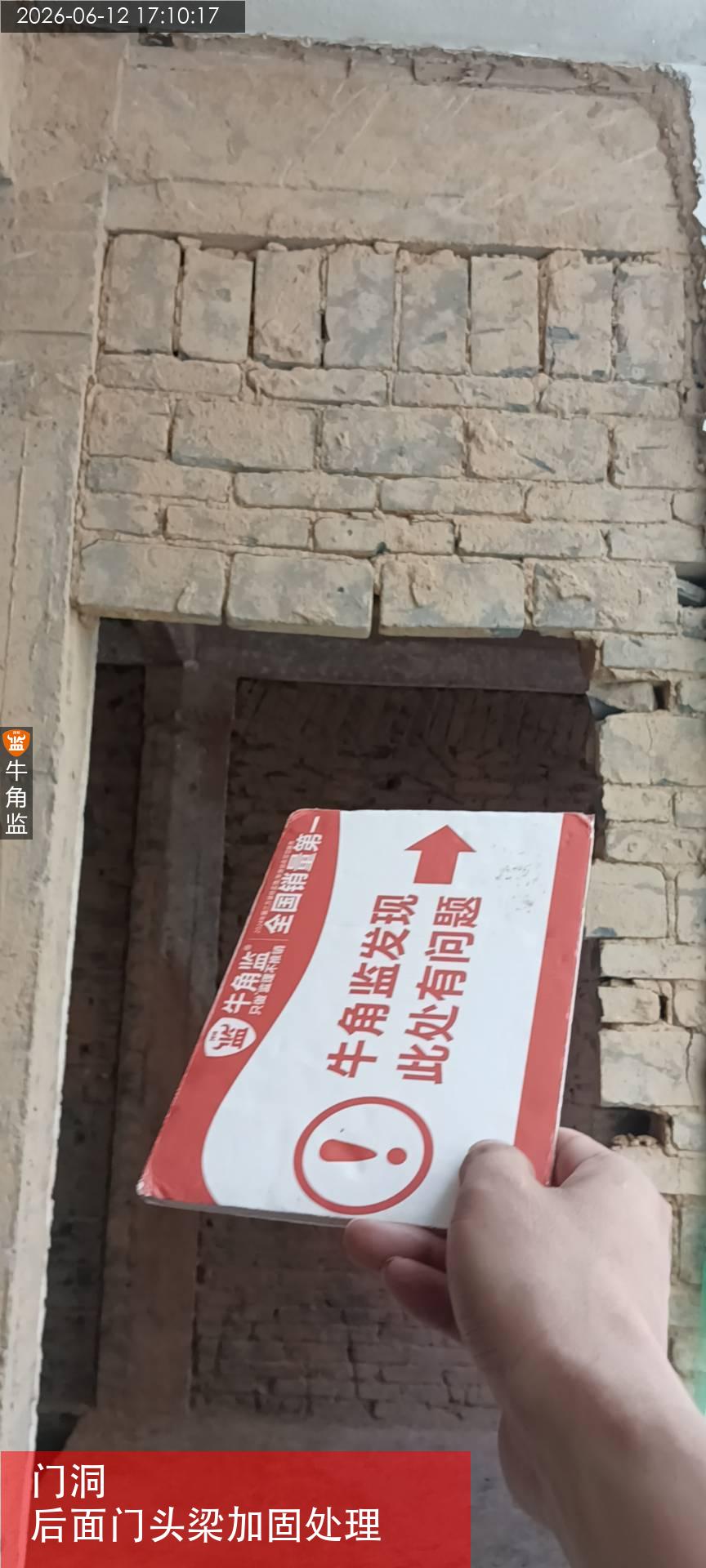

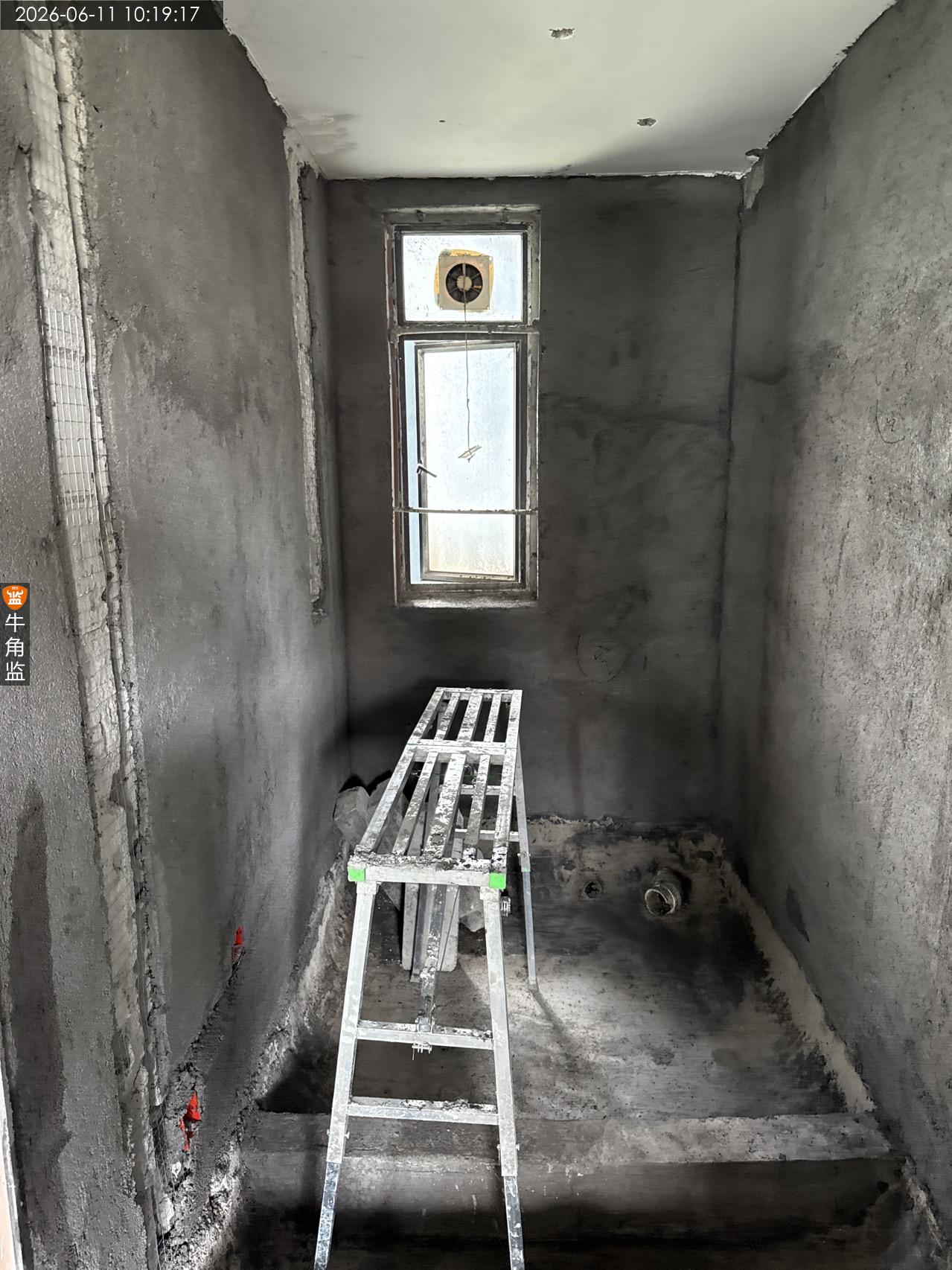

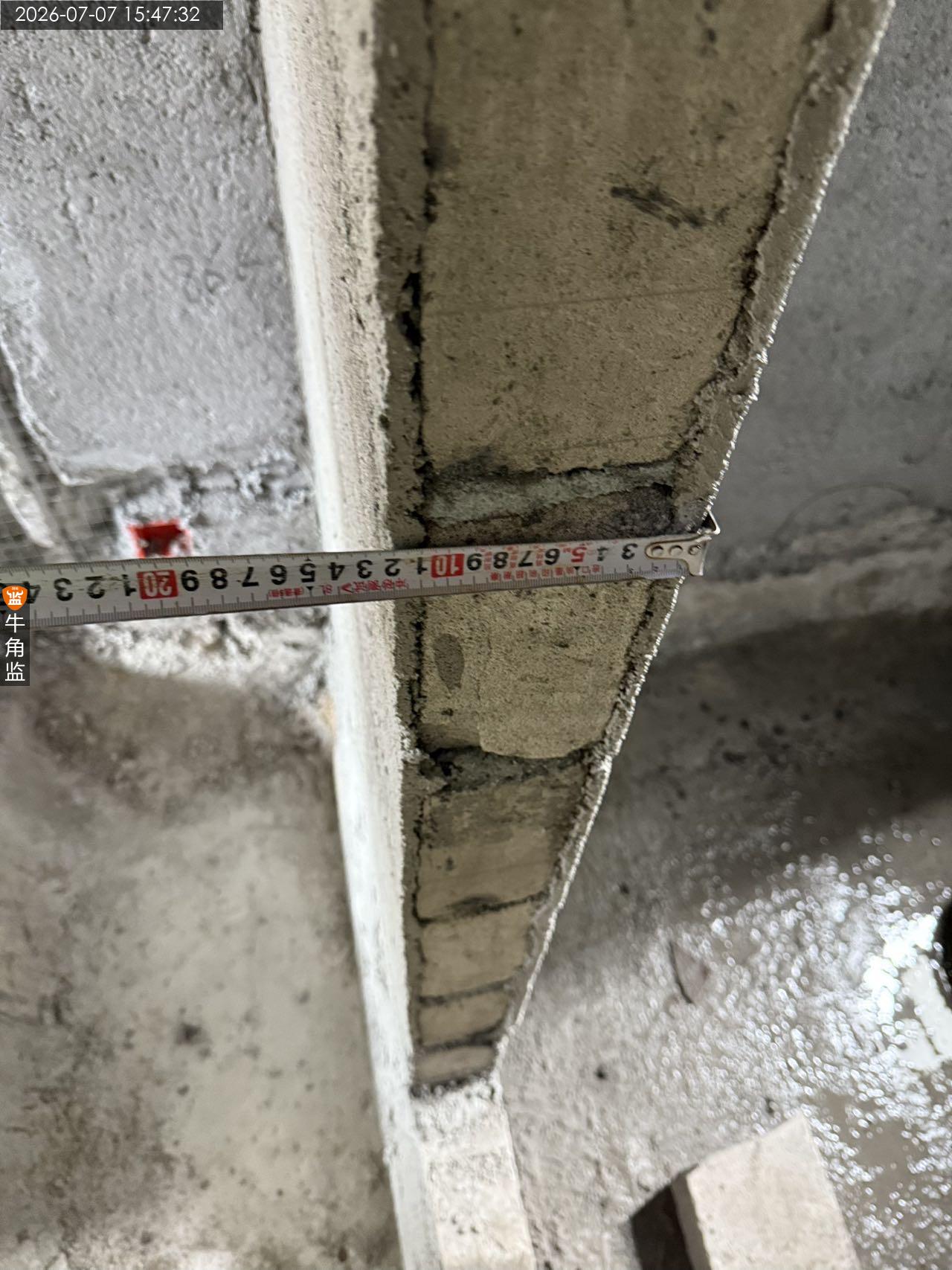

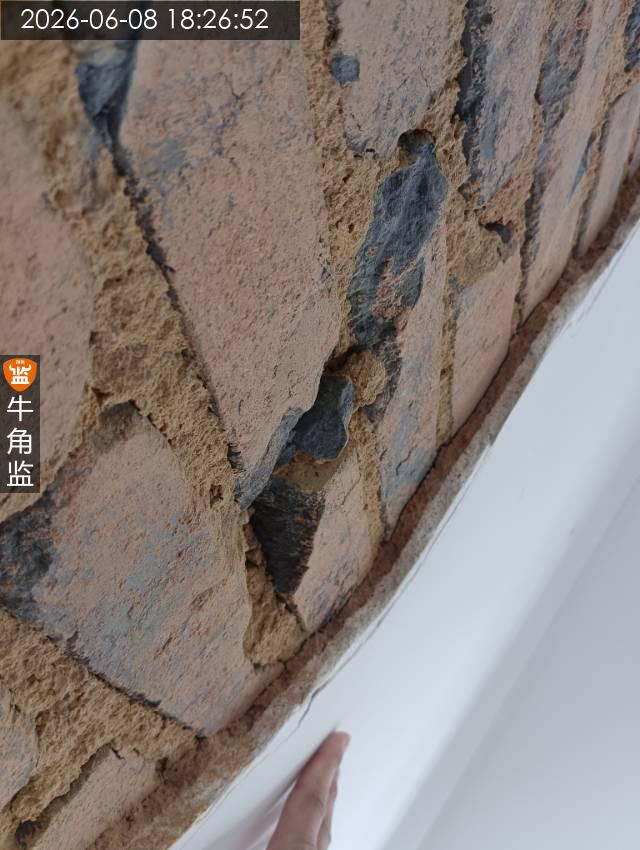

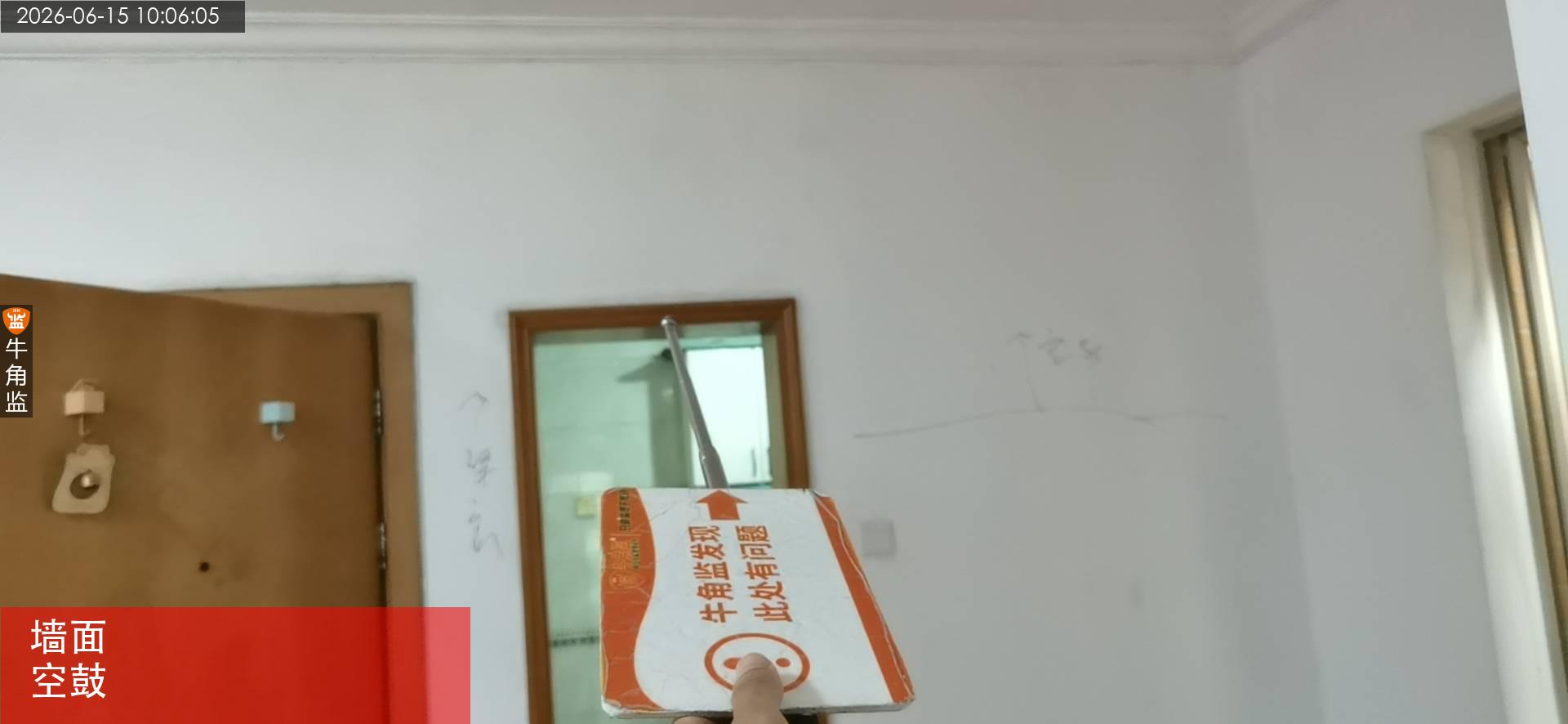

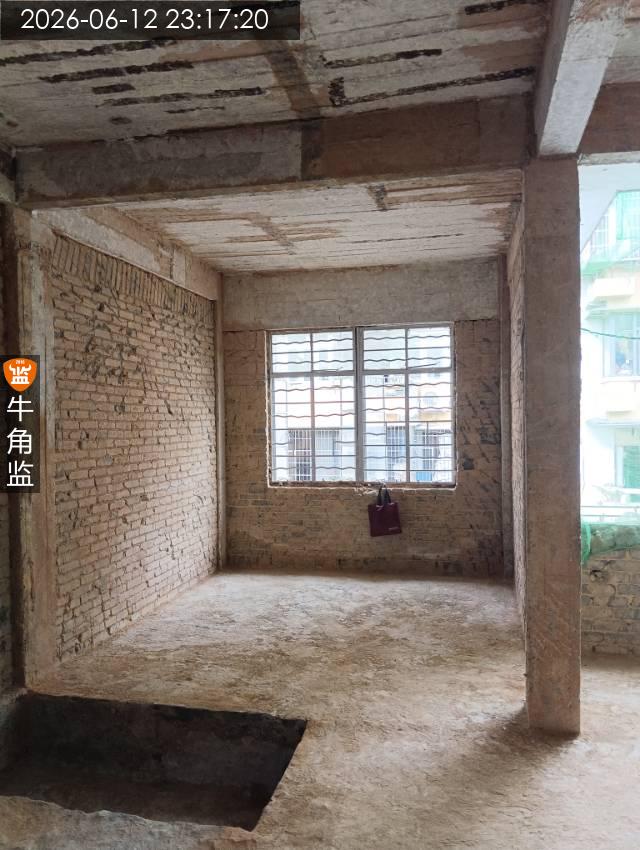

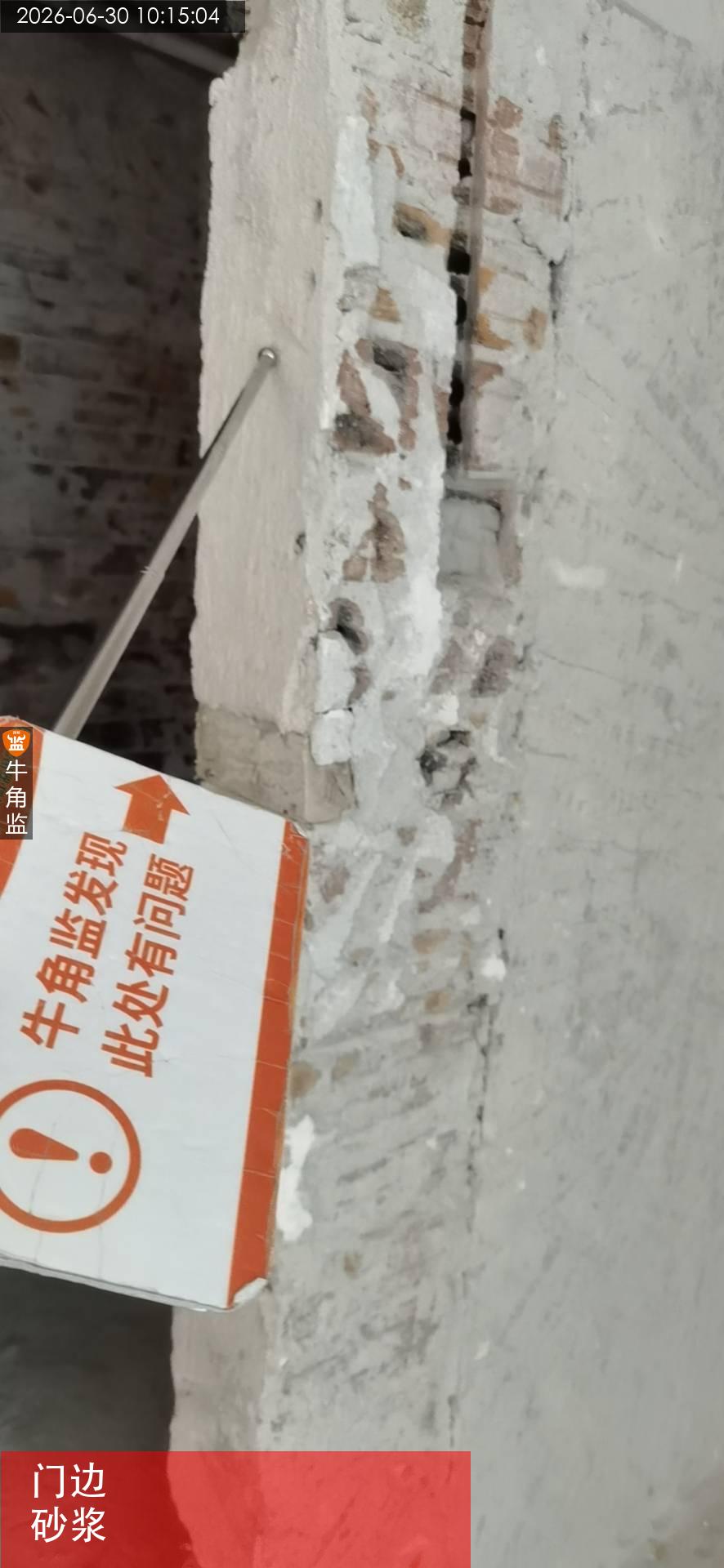

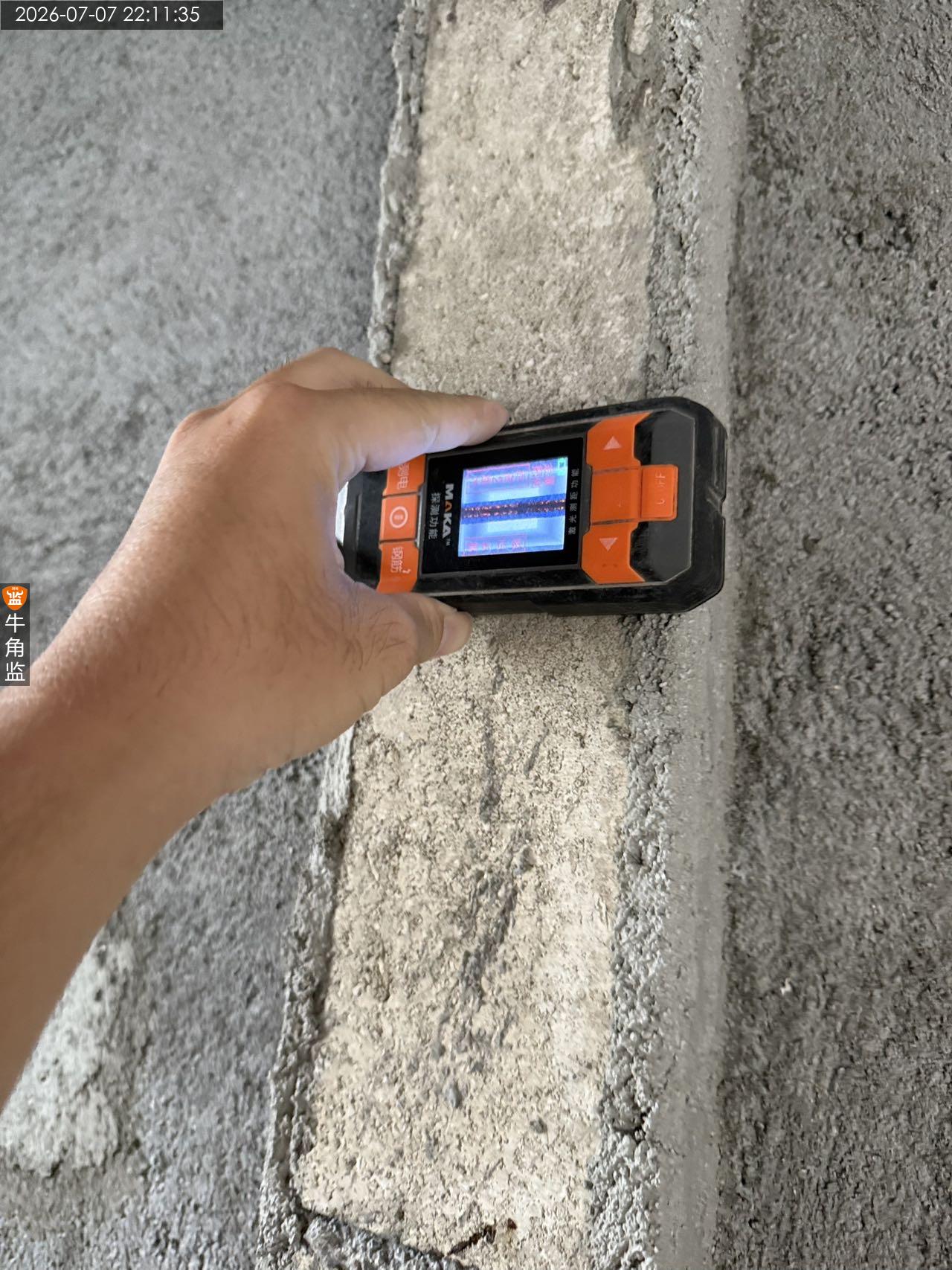

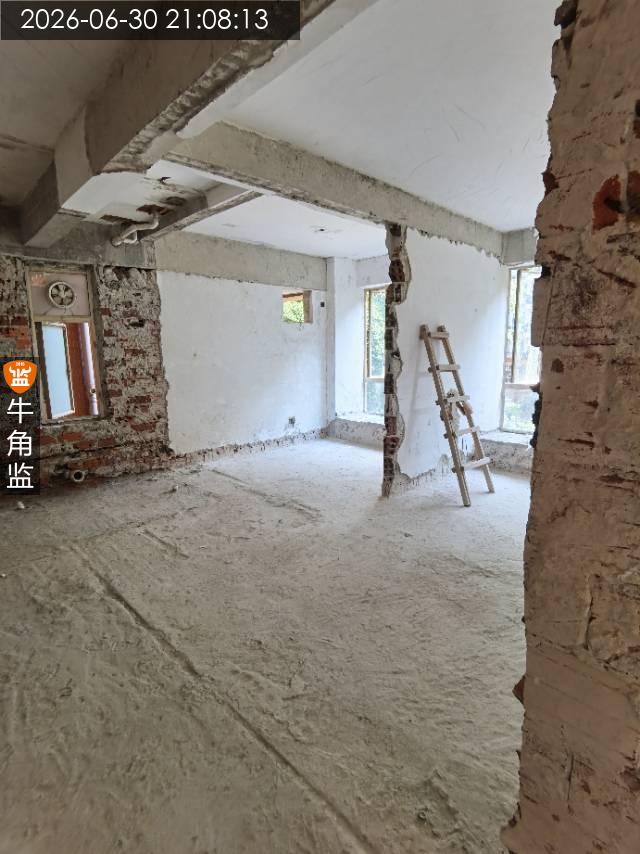

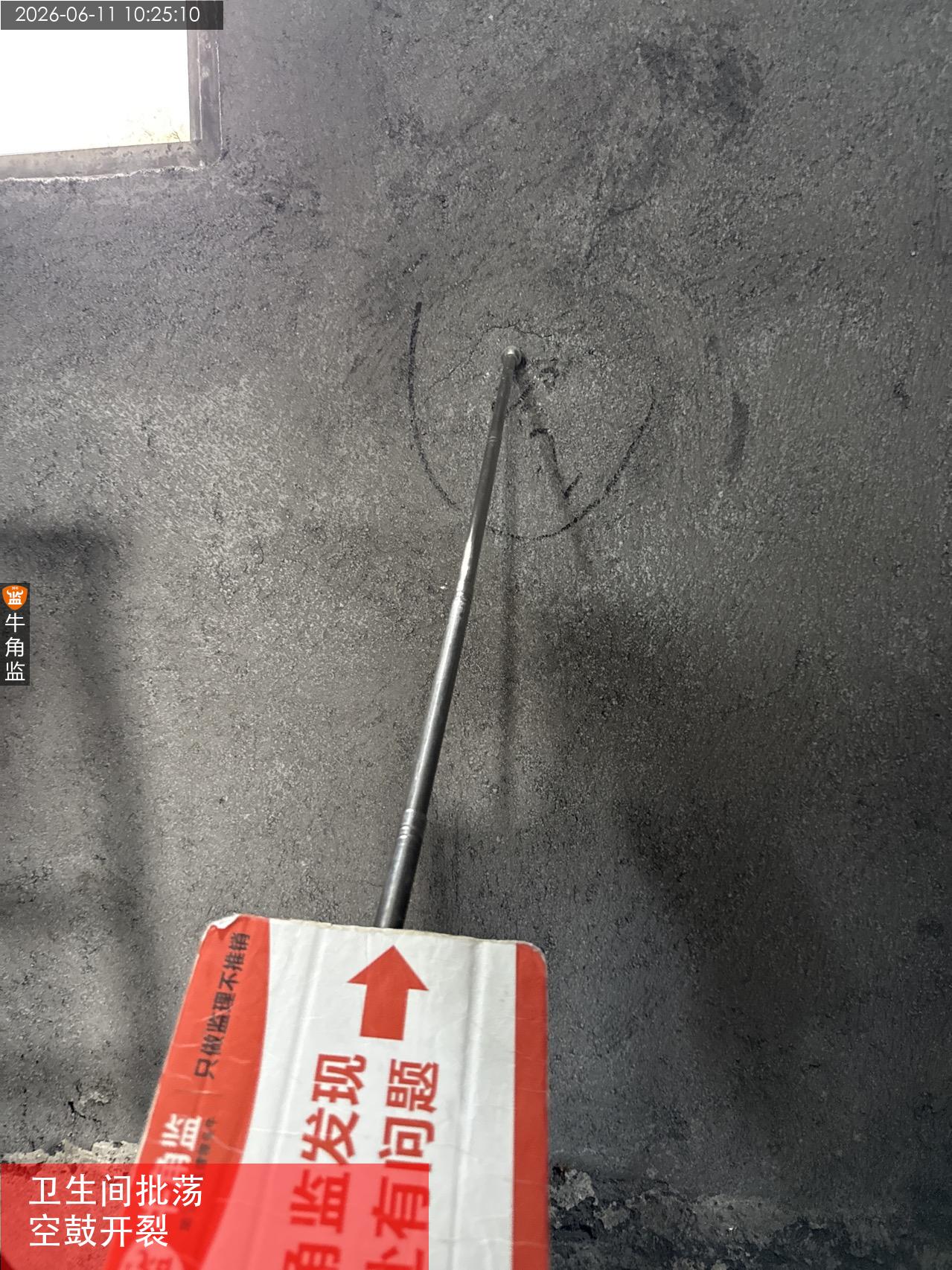

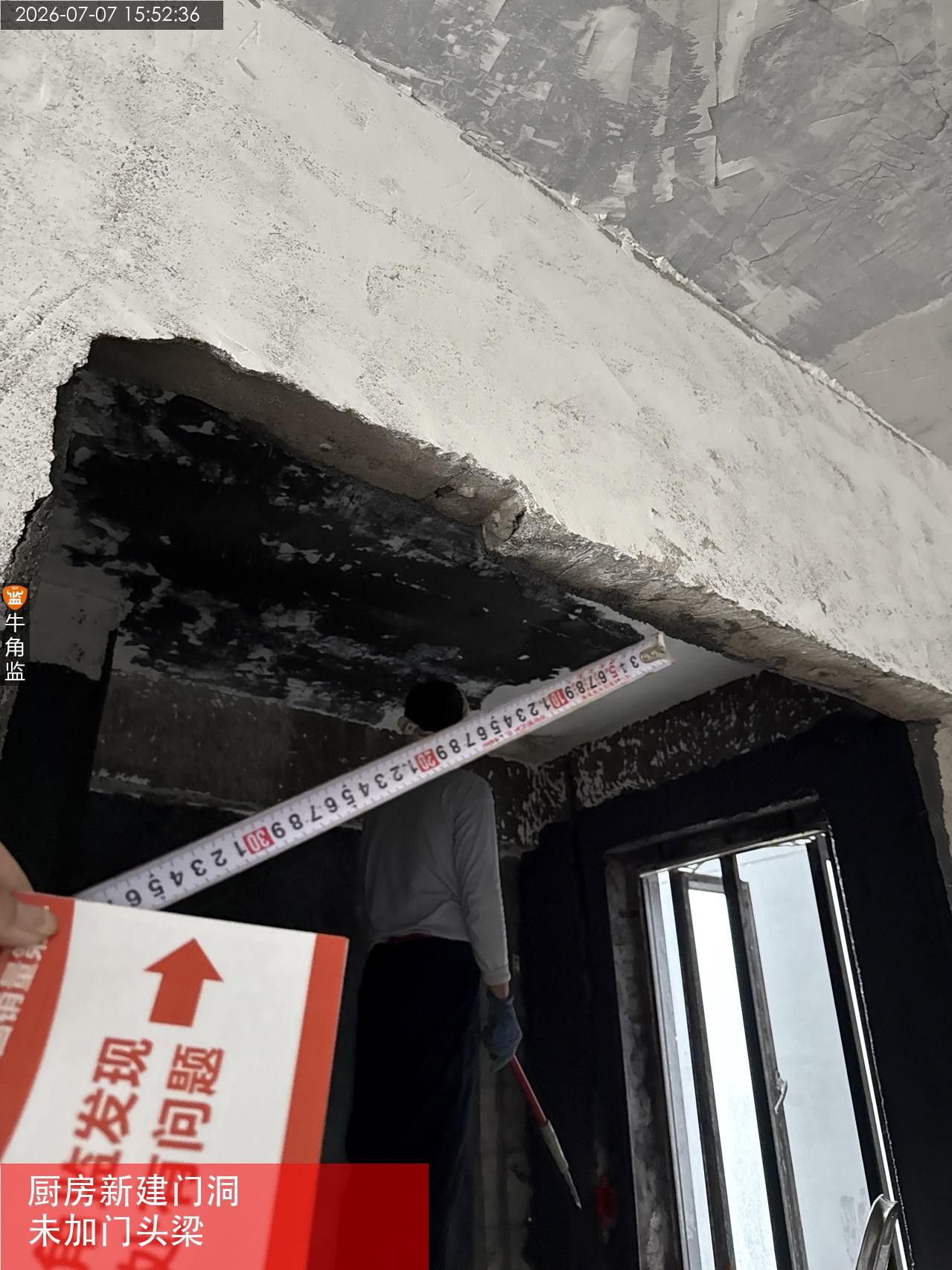

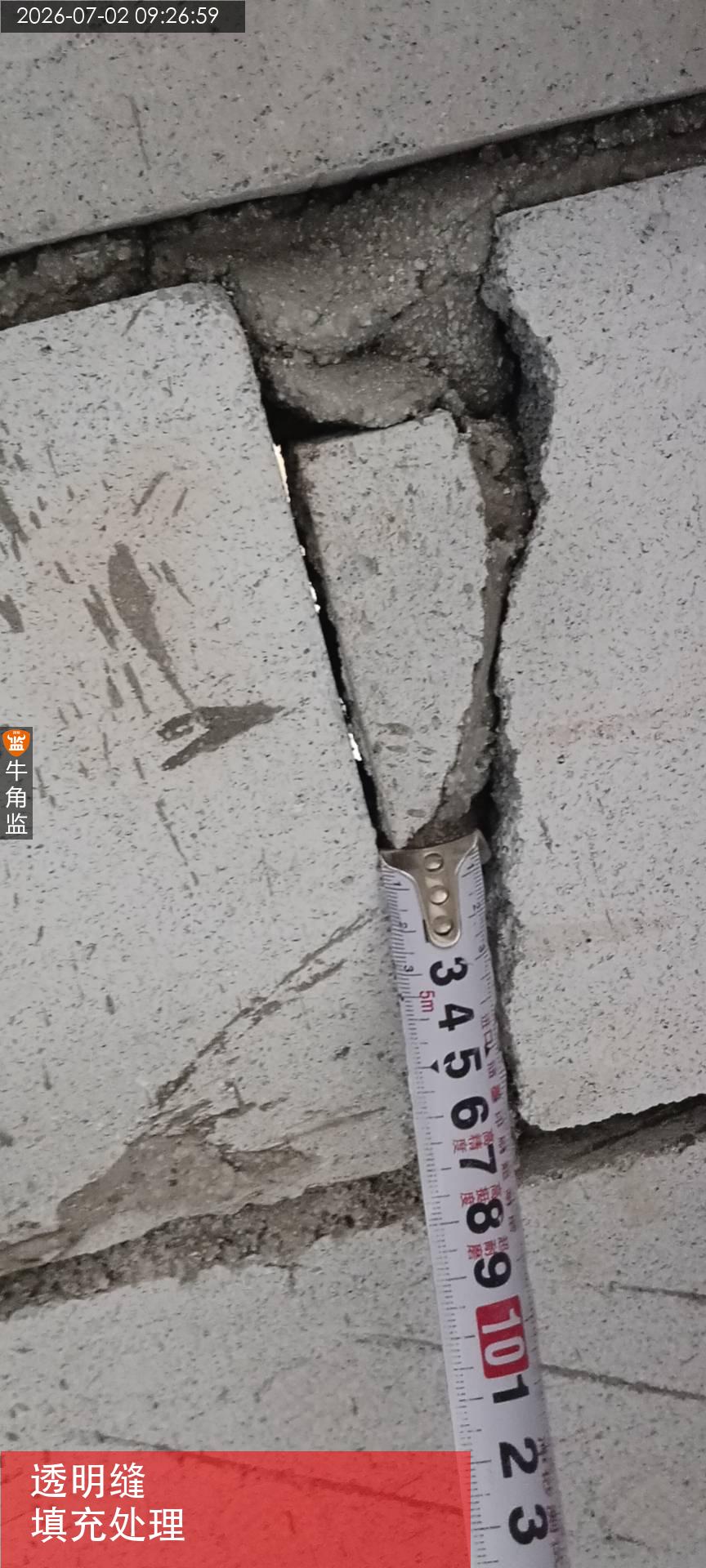

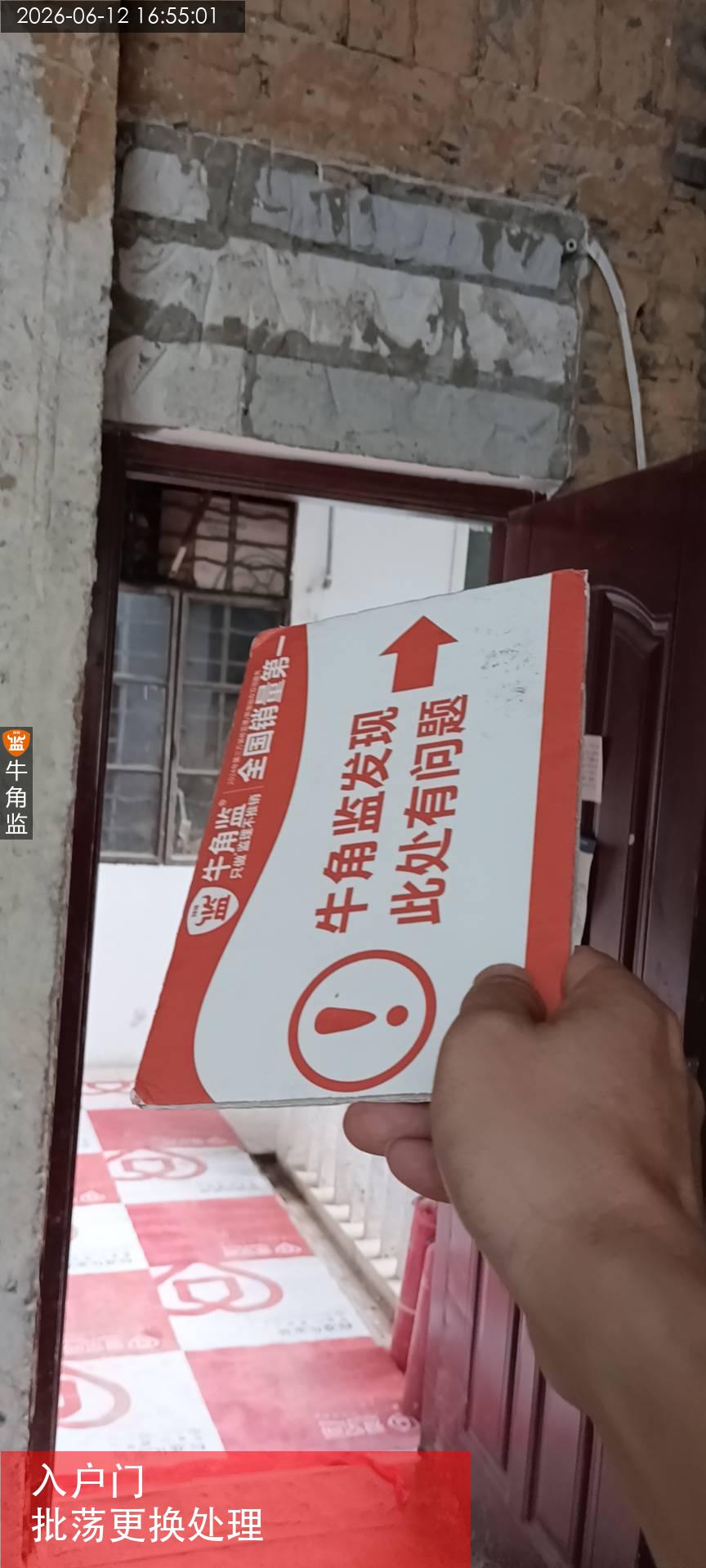

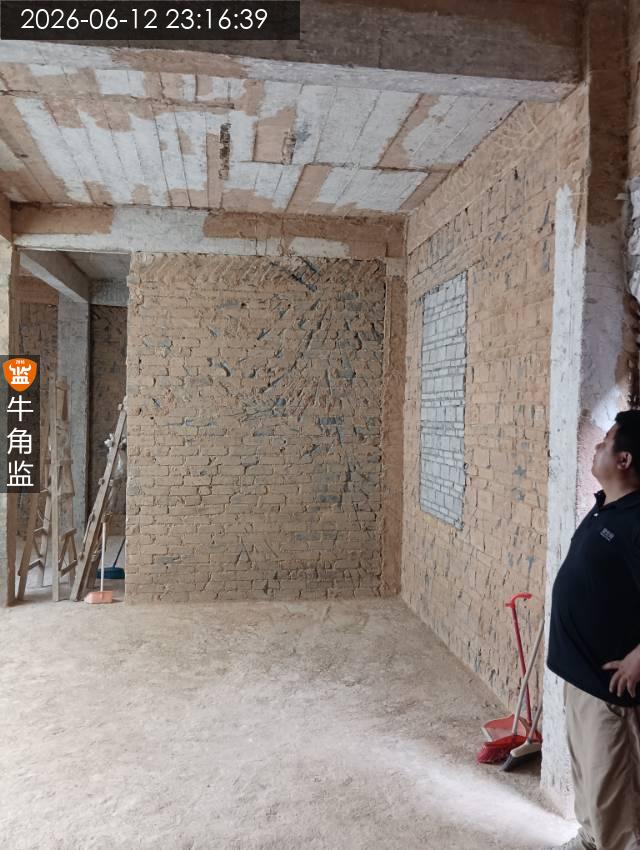

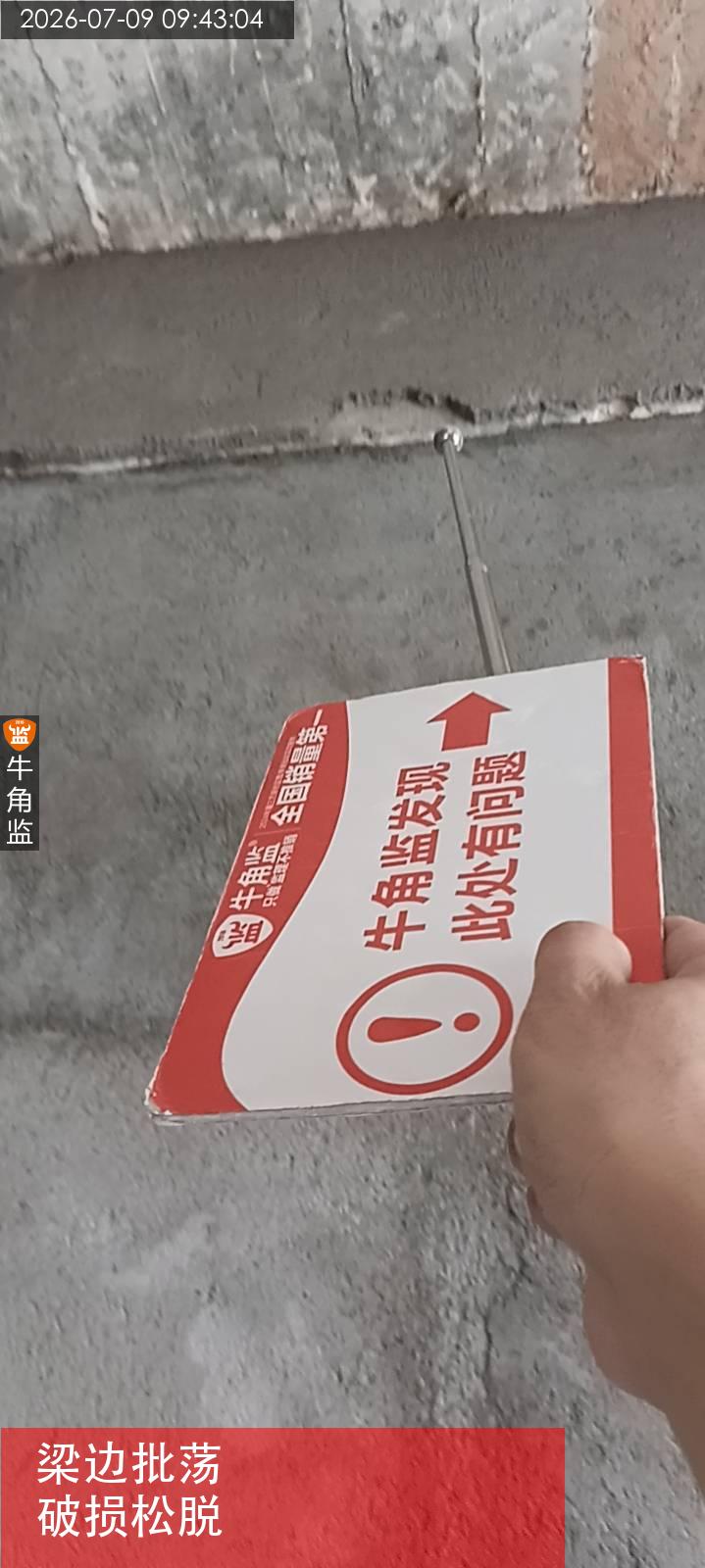

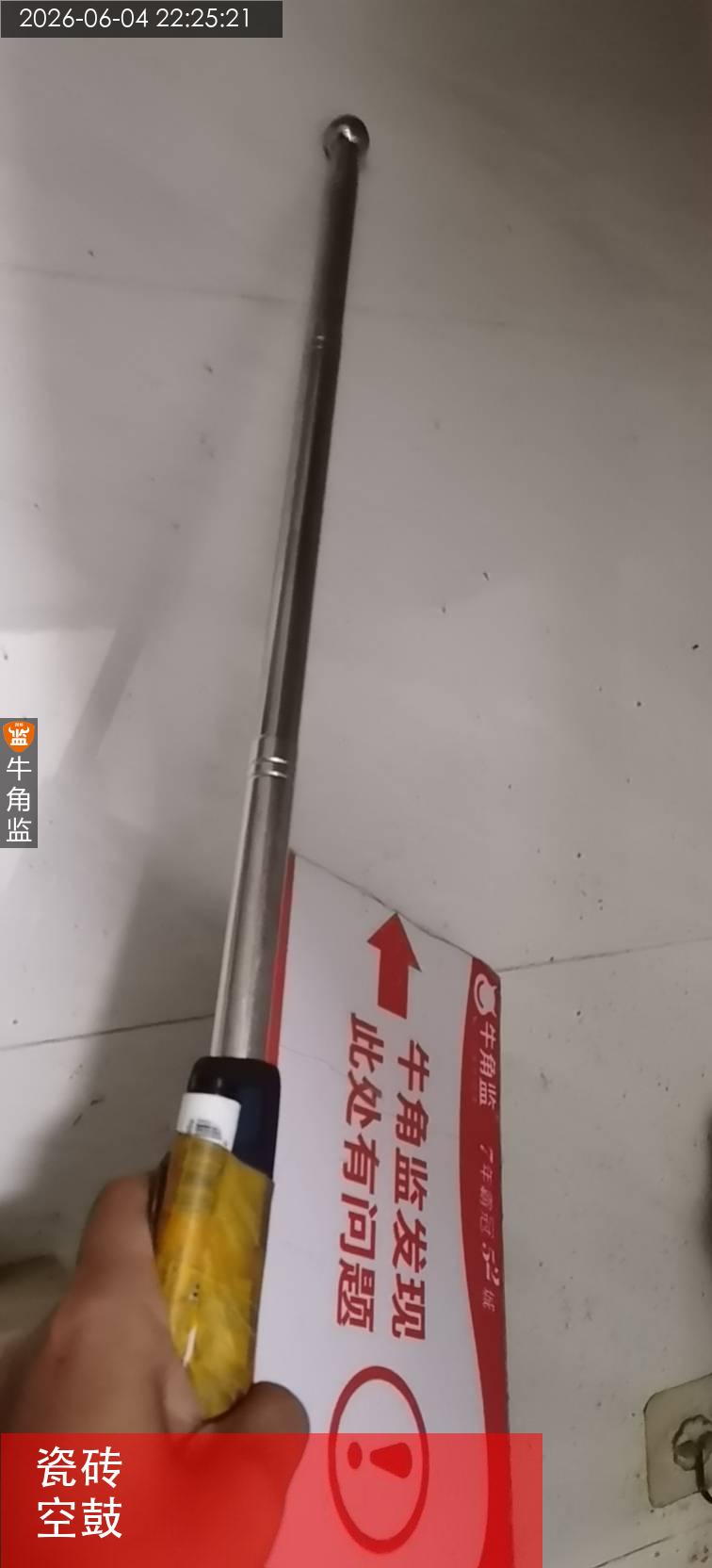

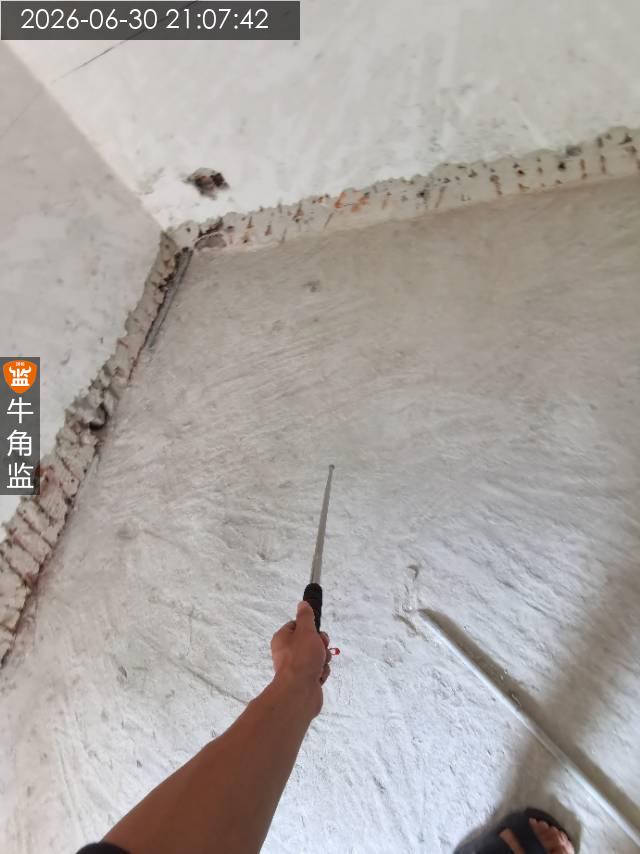

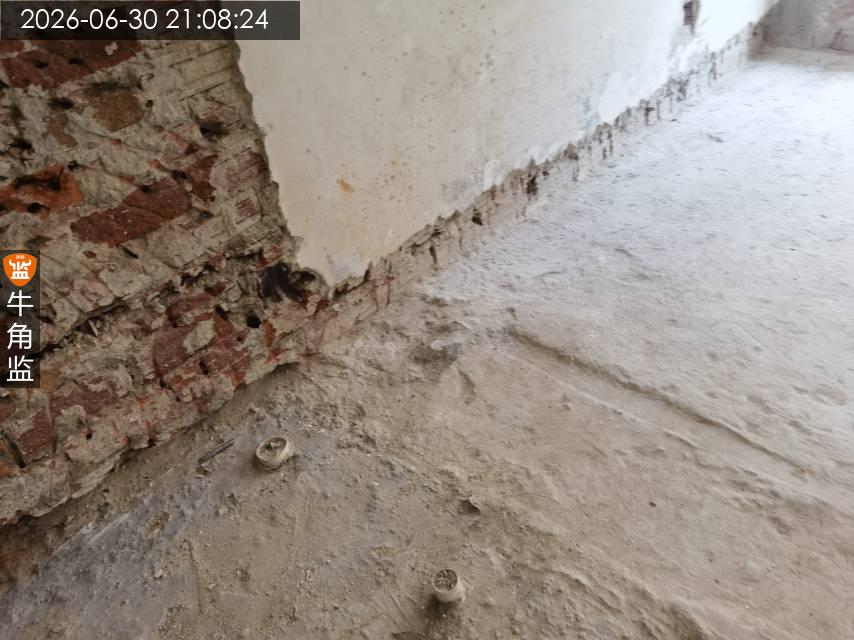

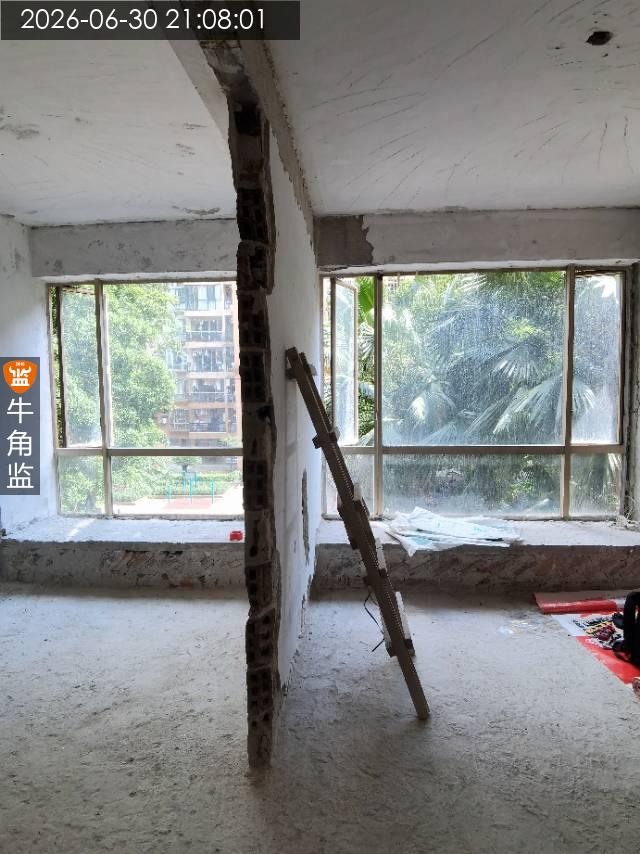

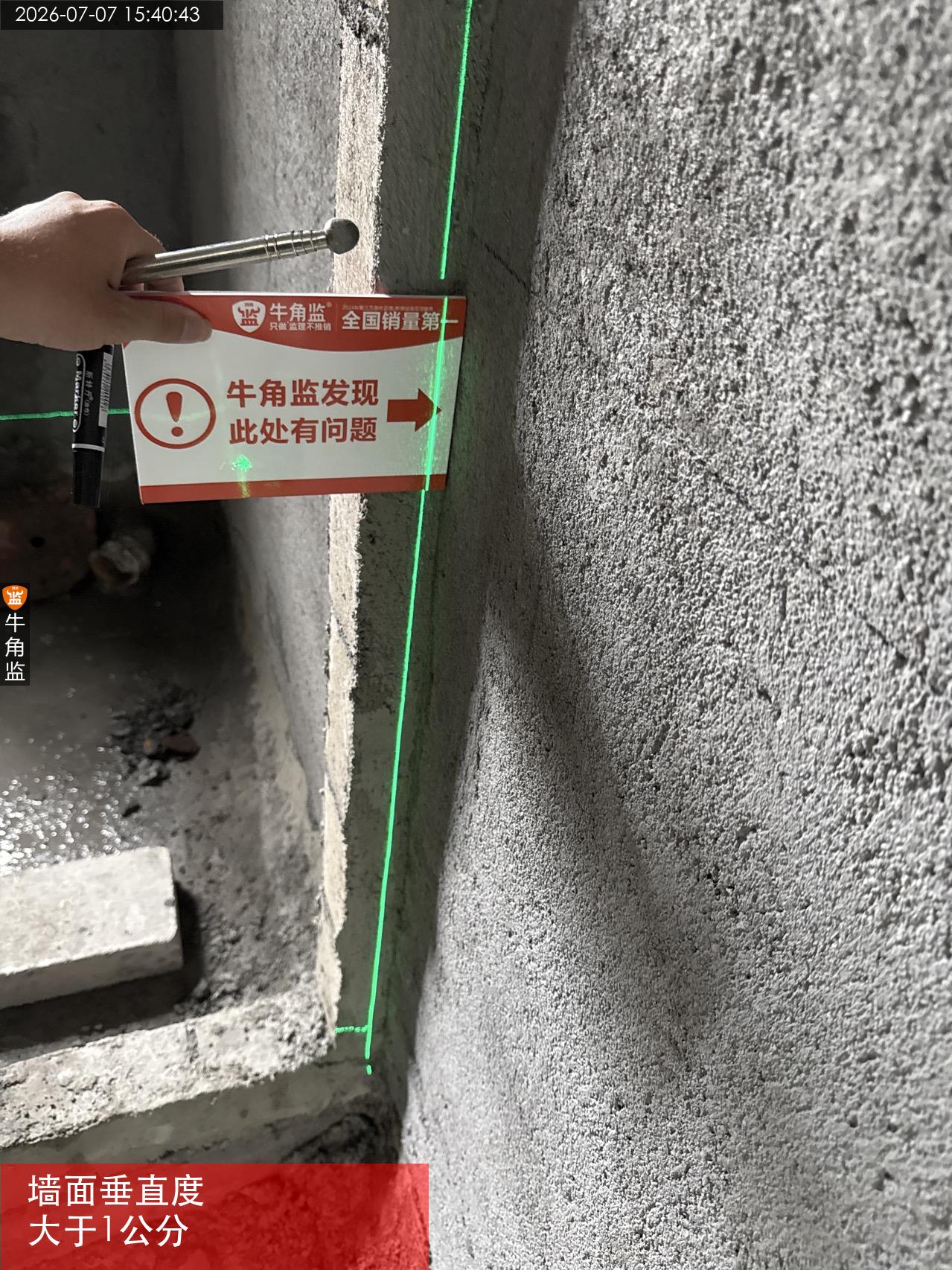

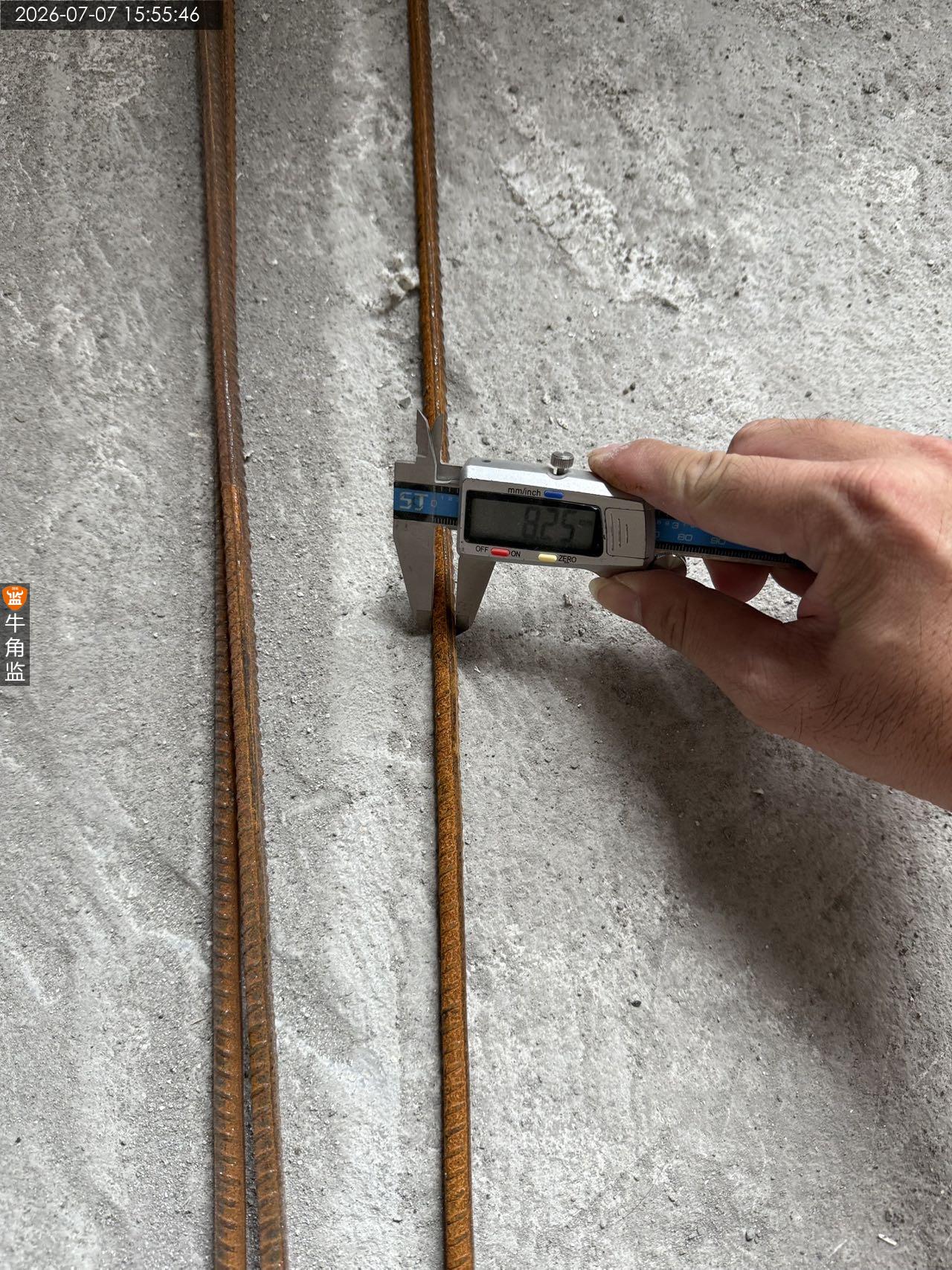

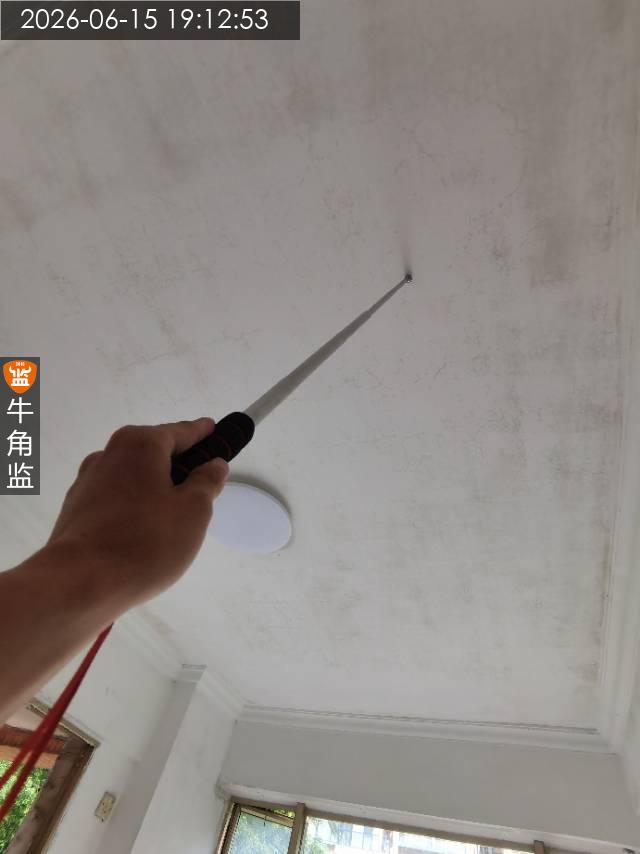

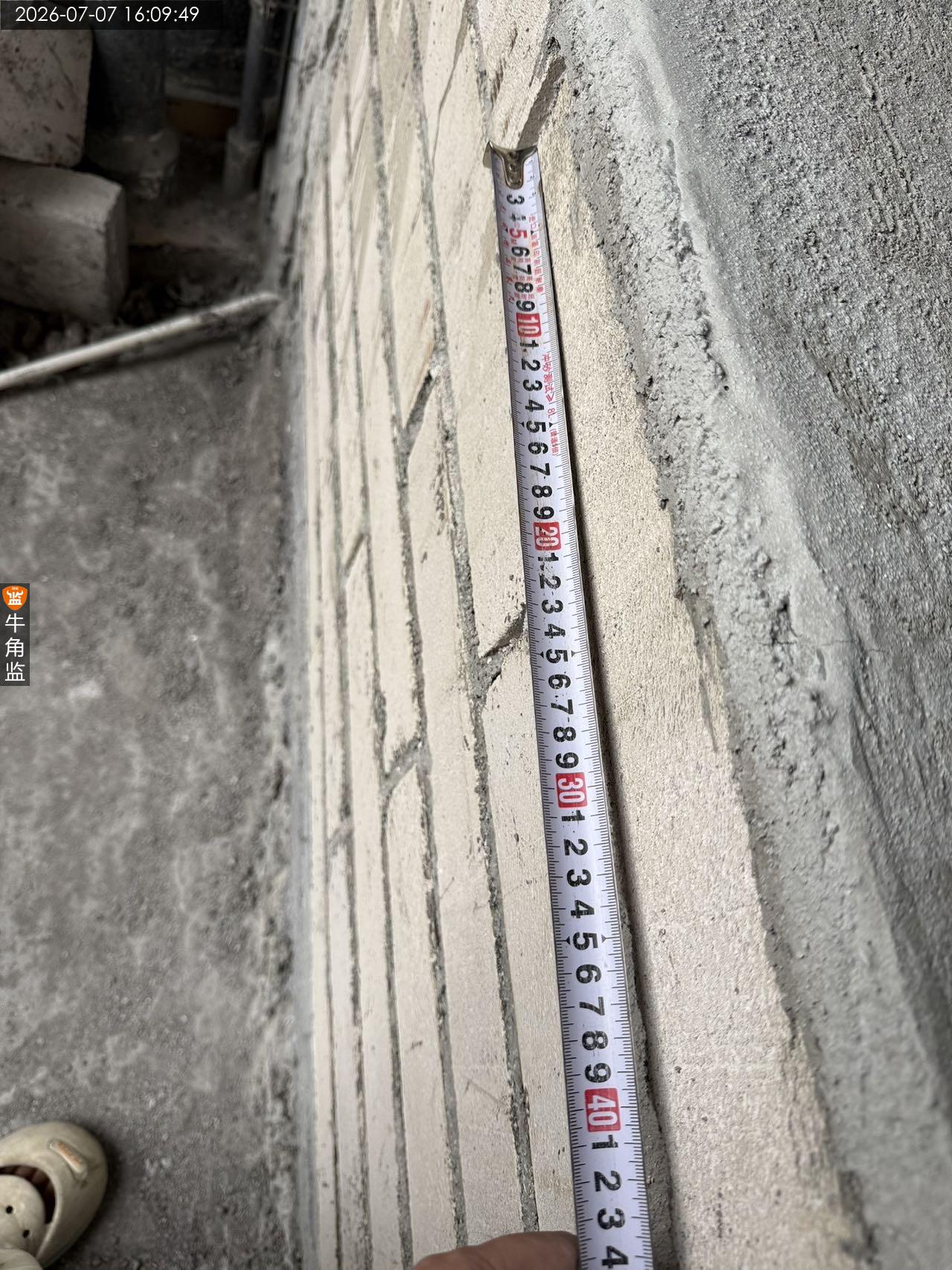

1、全屋的梁底漏批荡,局部梁边批荡未修补平整,阴阳角方正。;整改建议:要求施工方后面修补批荡处理,按要求整改到位。

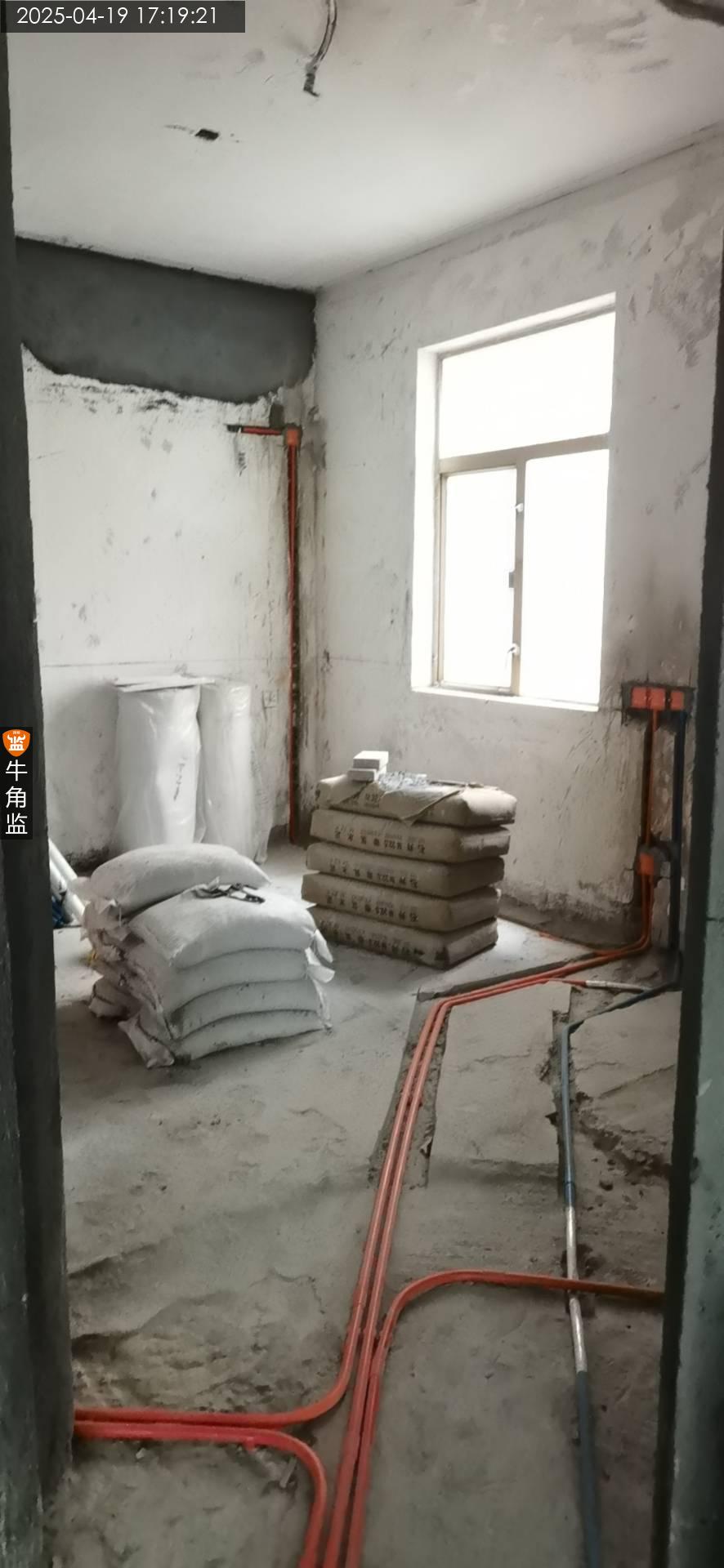

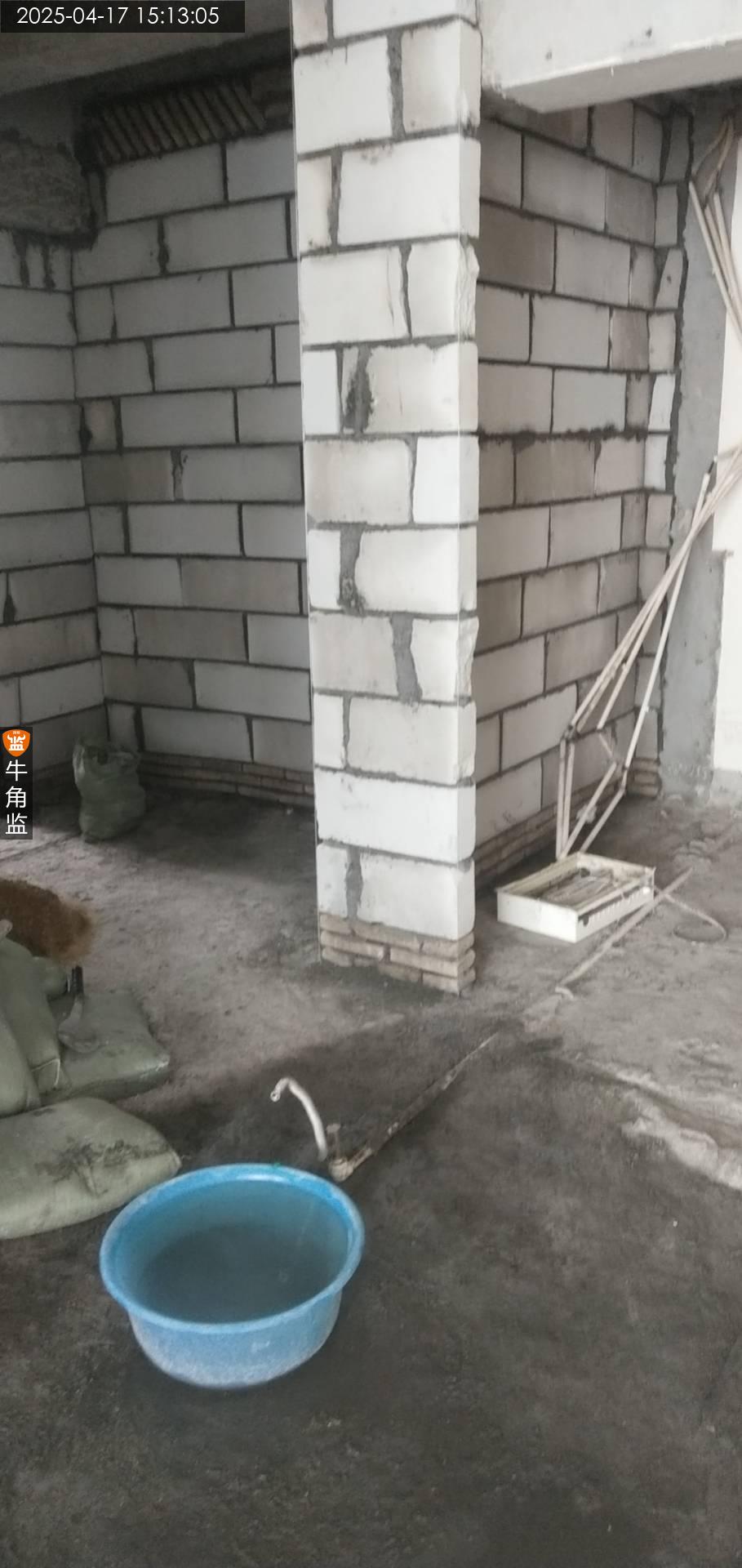

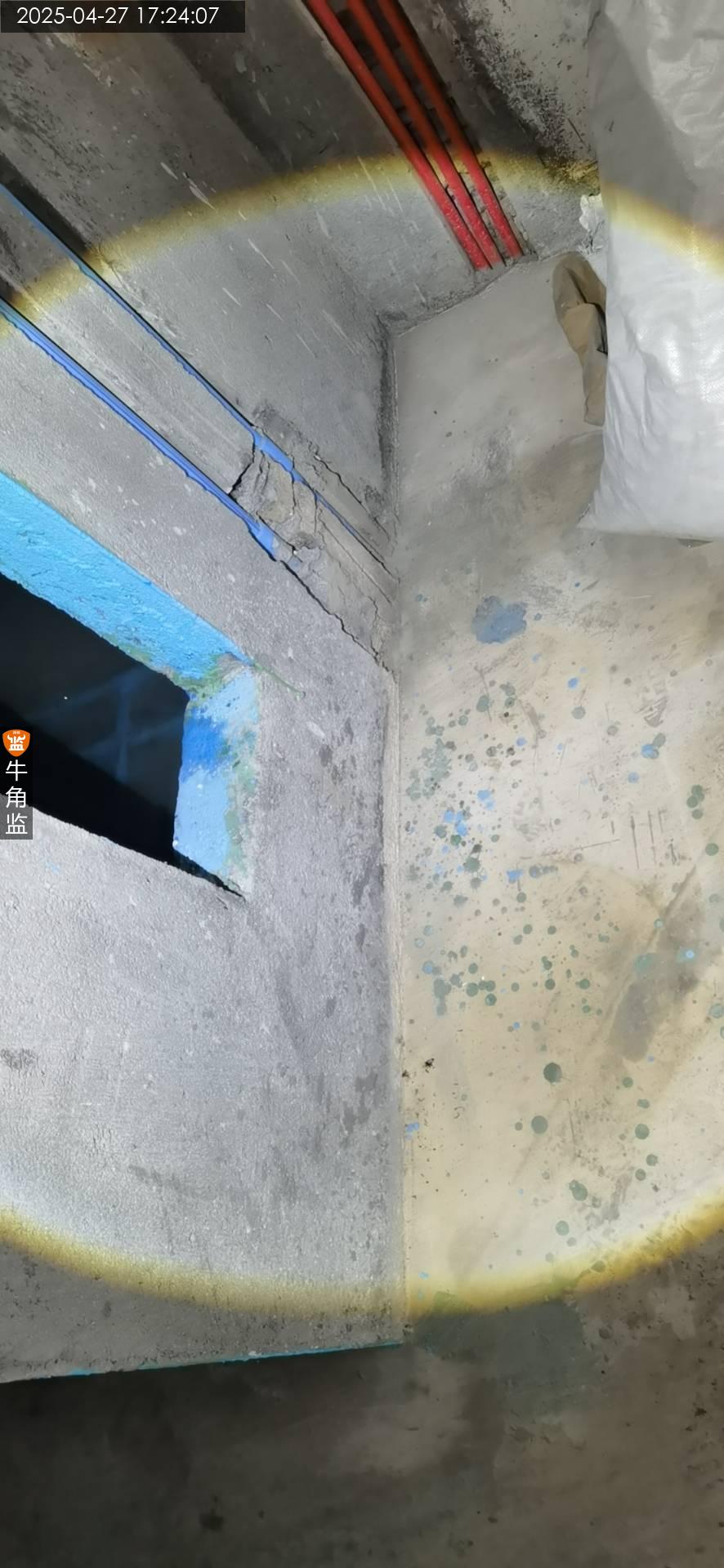

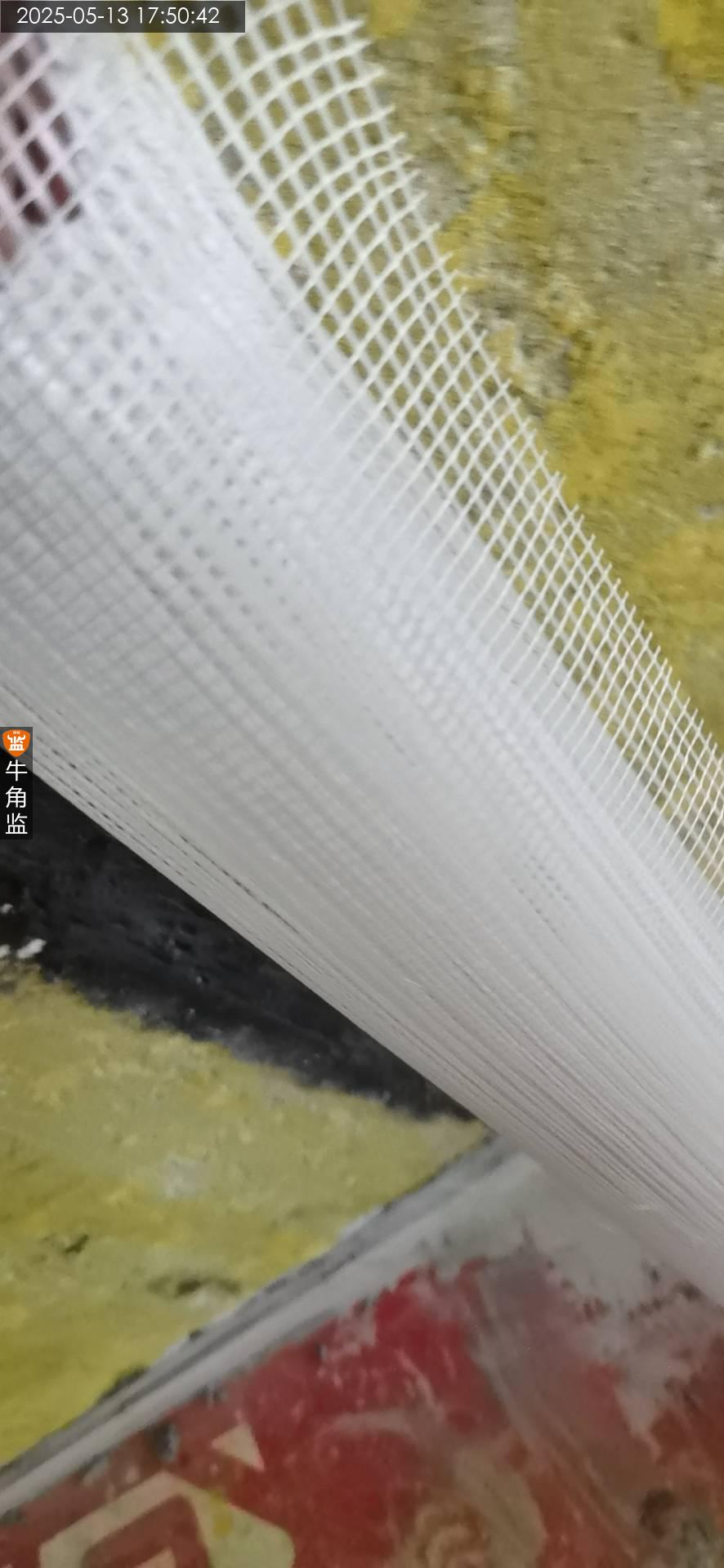

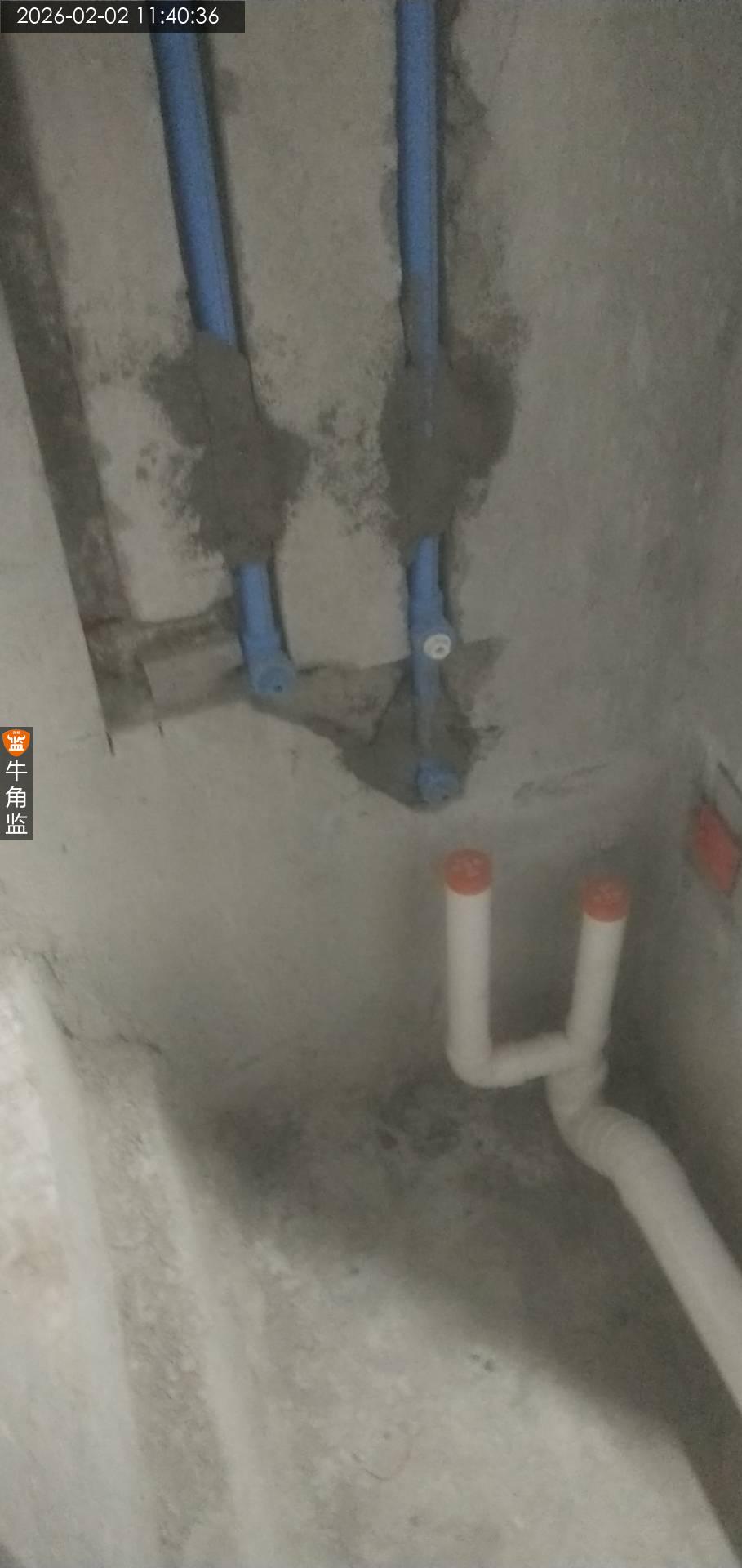

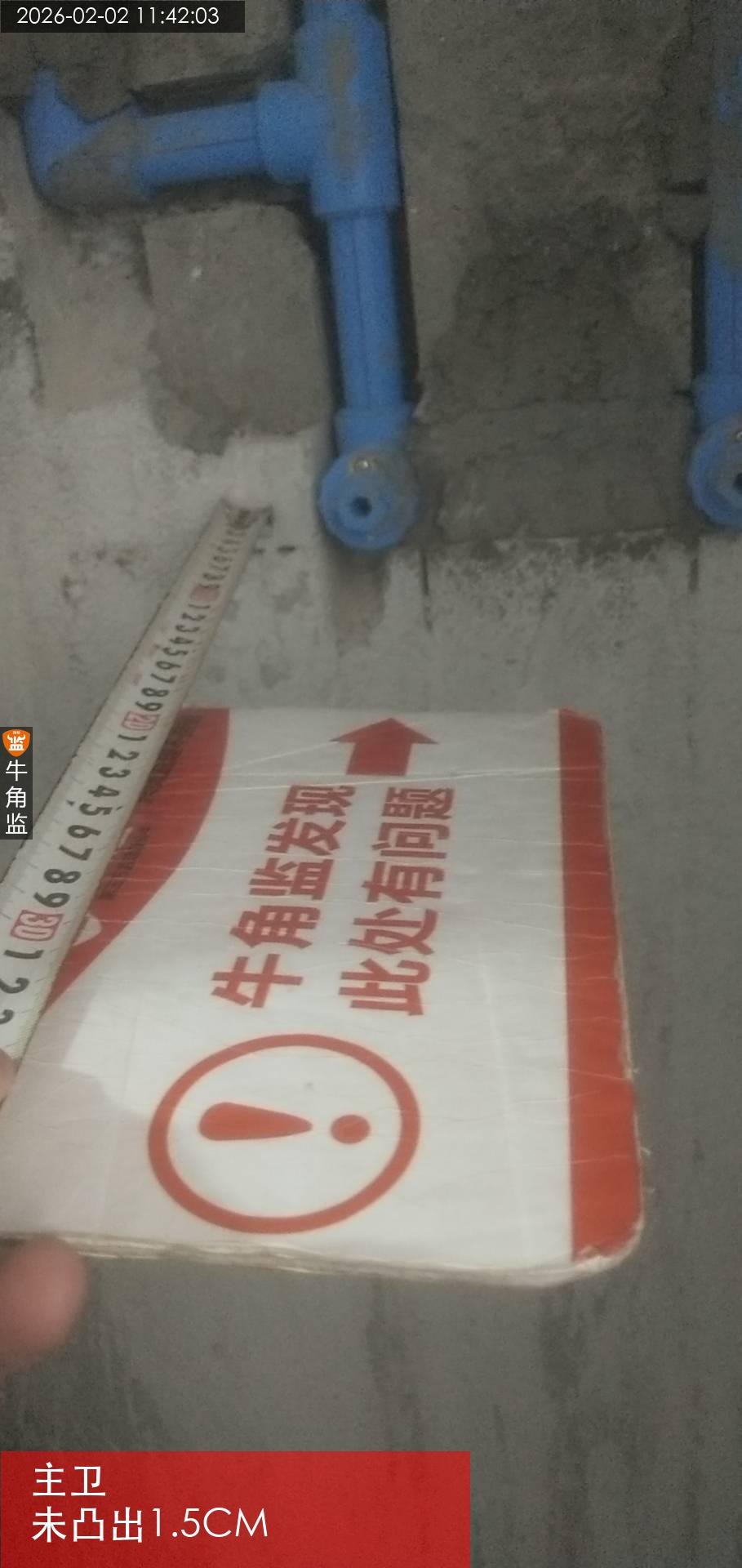

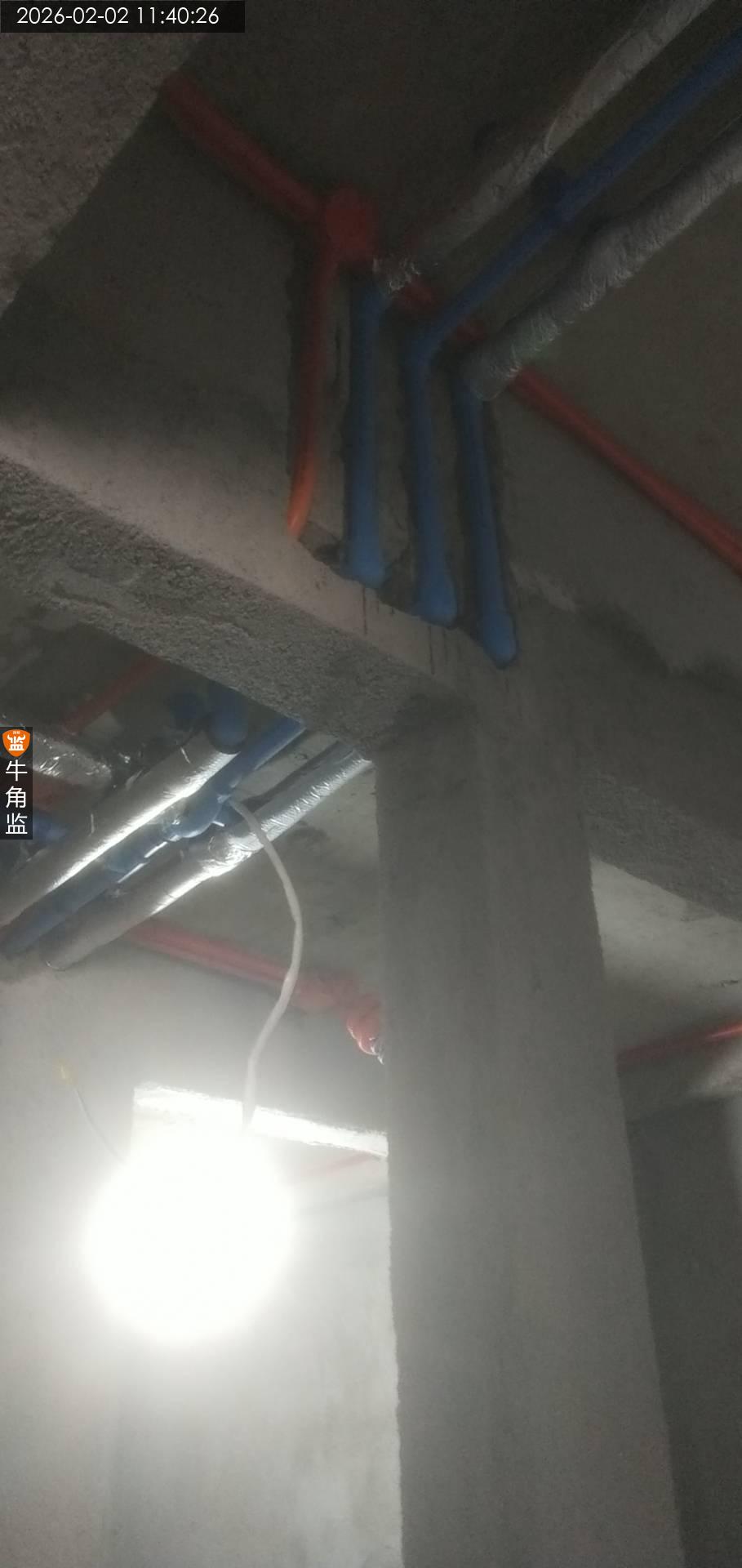

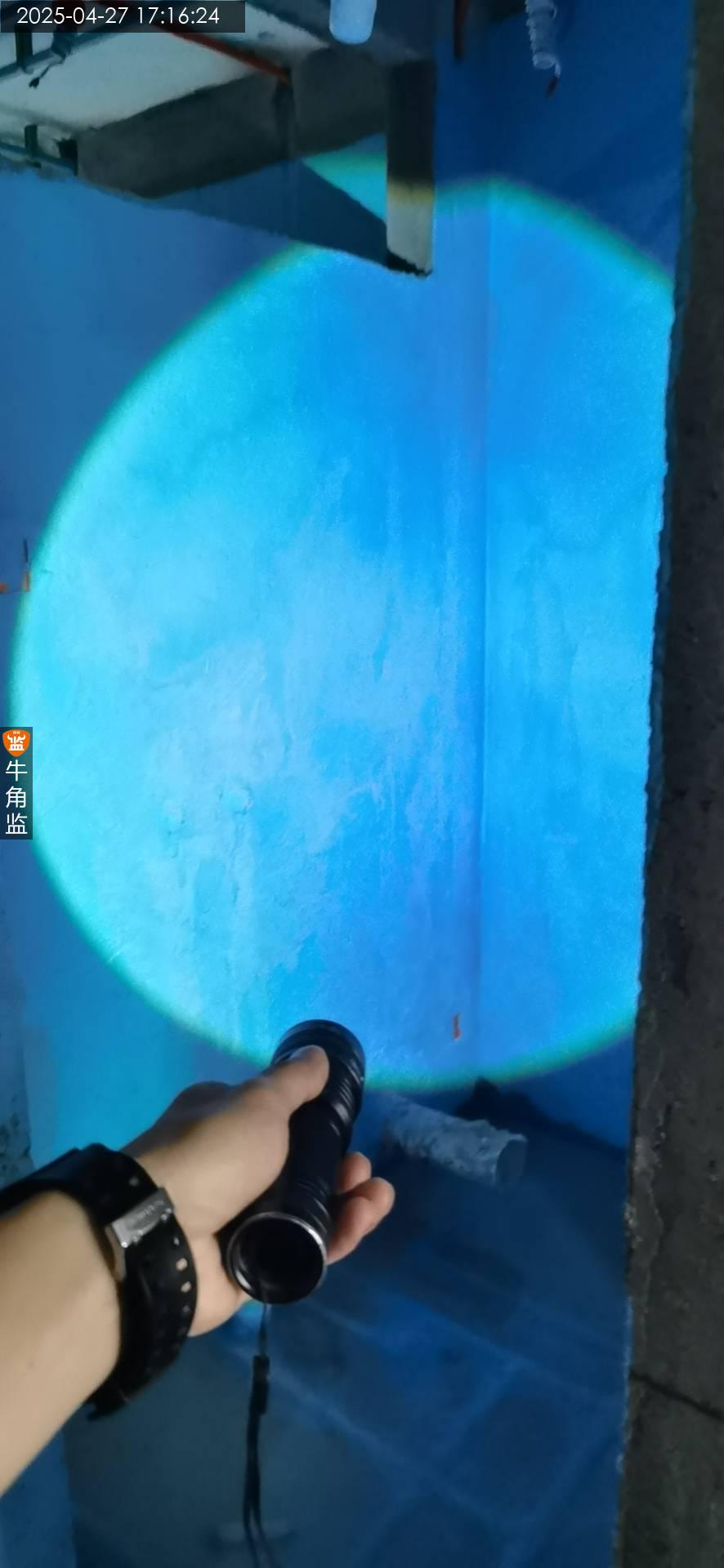

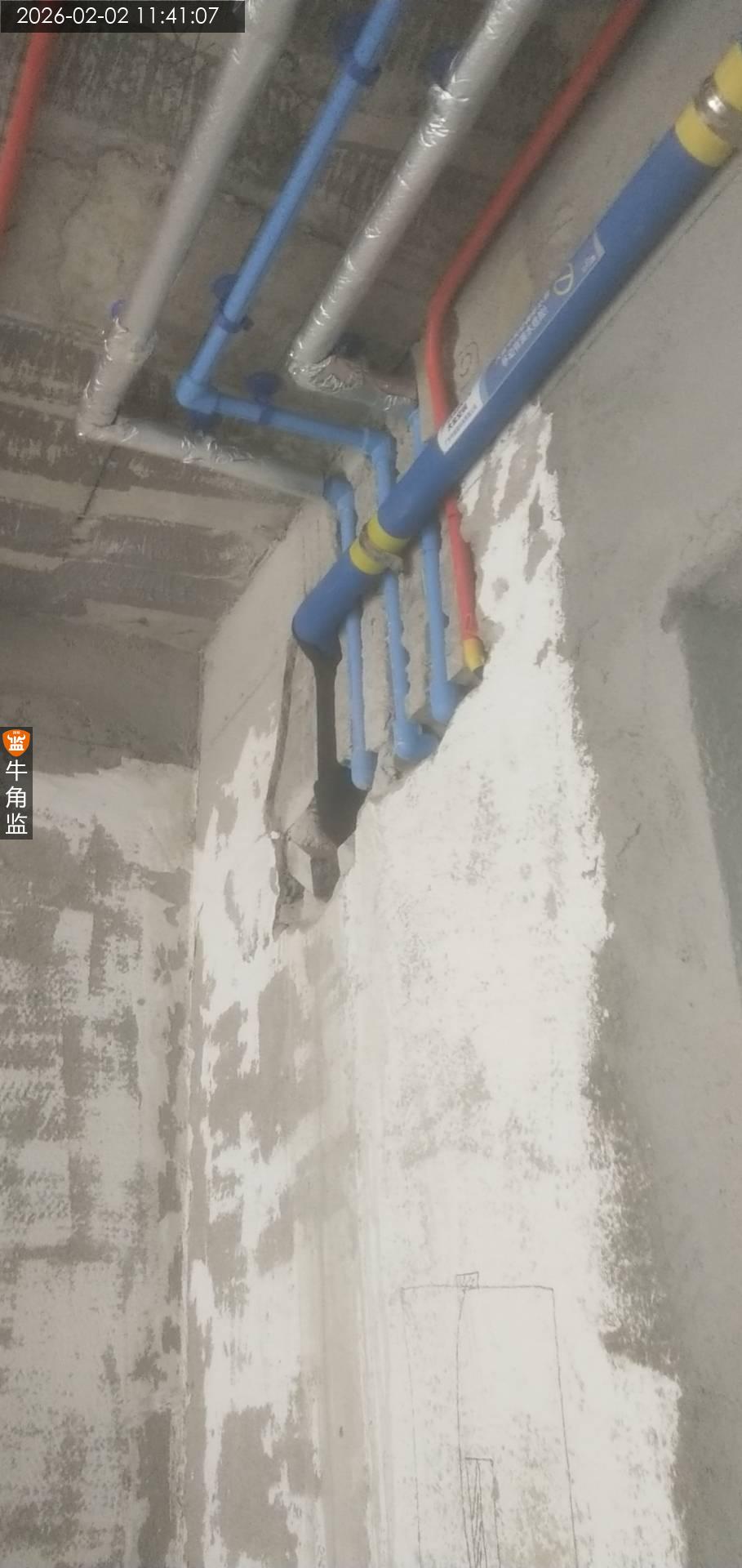

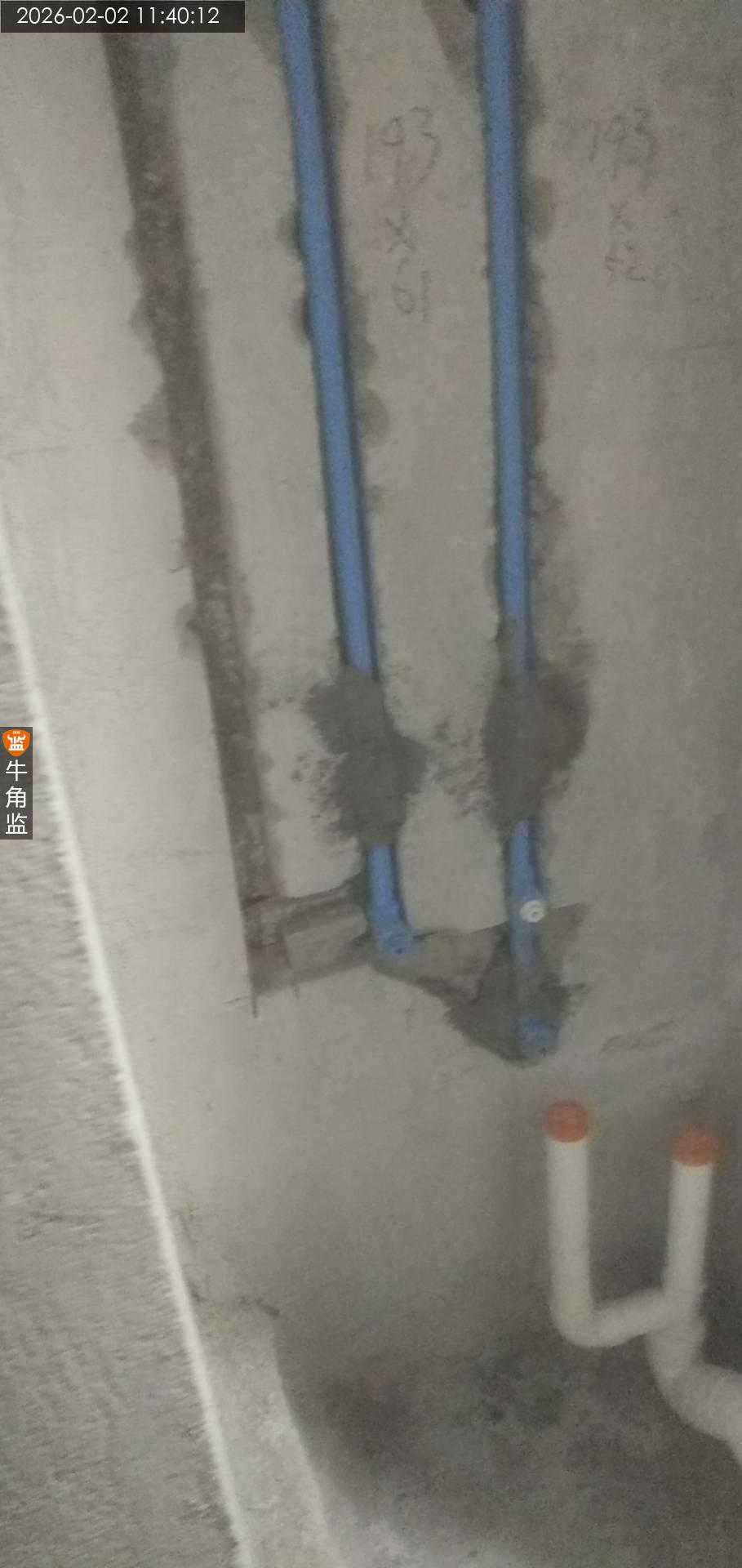

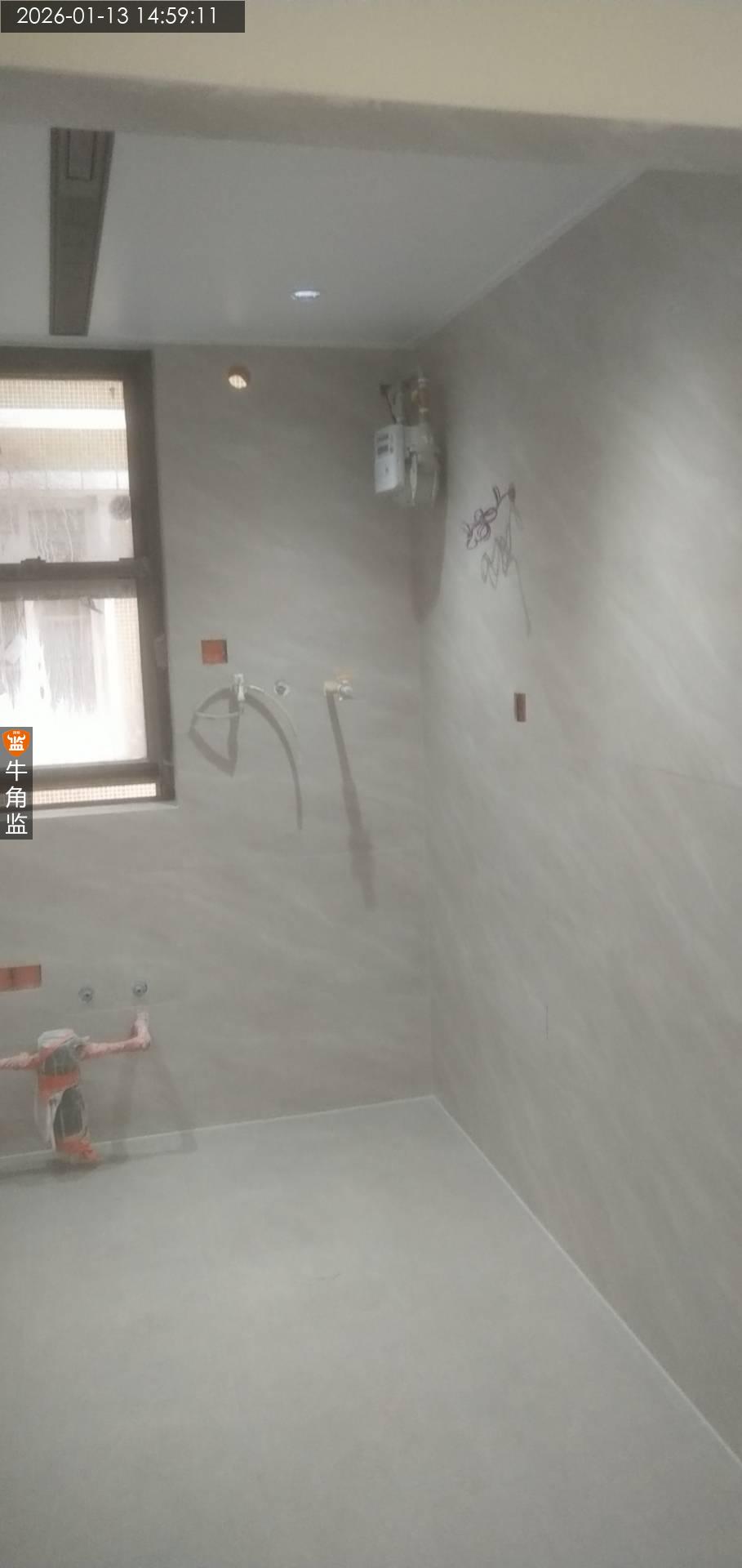

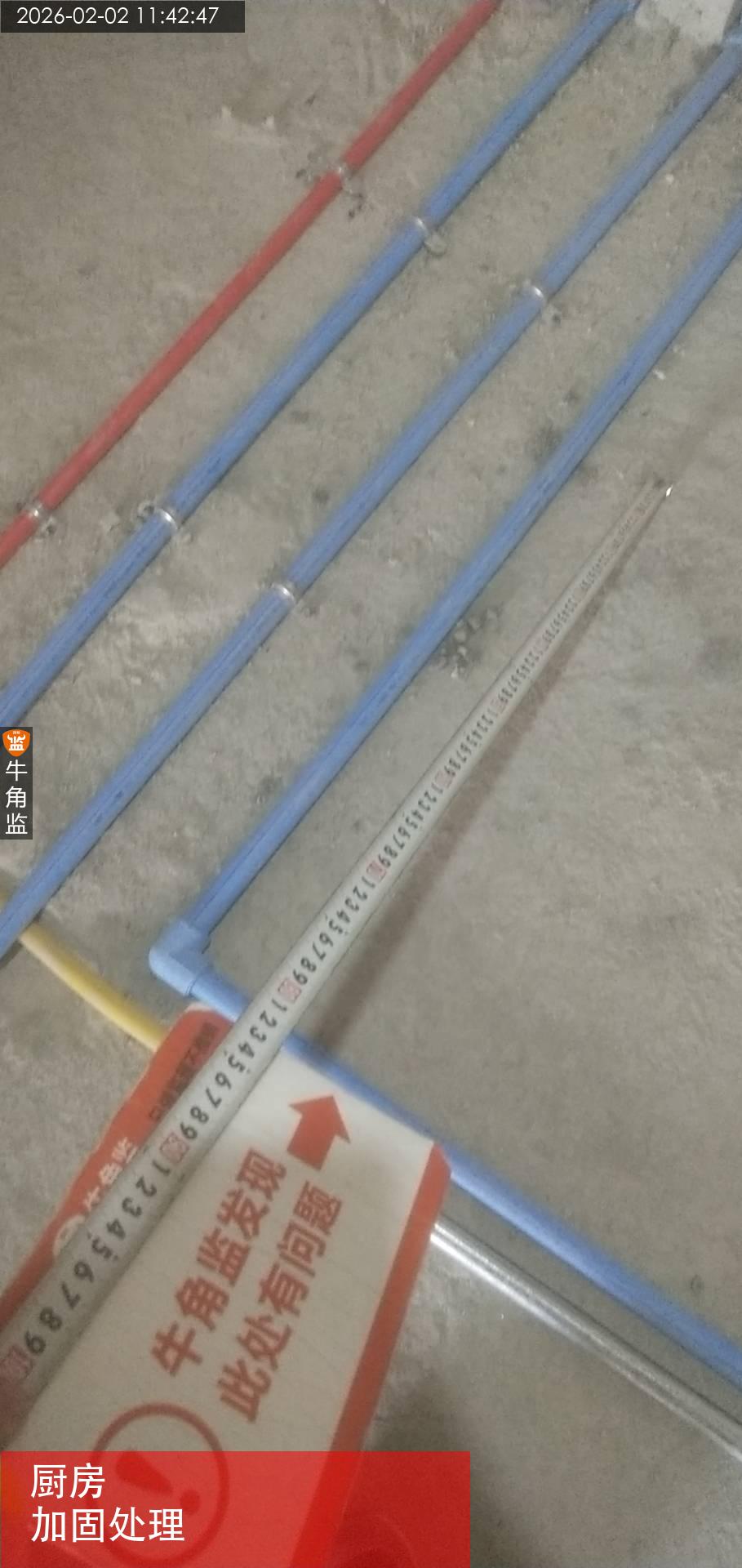

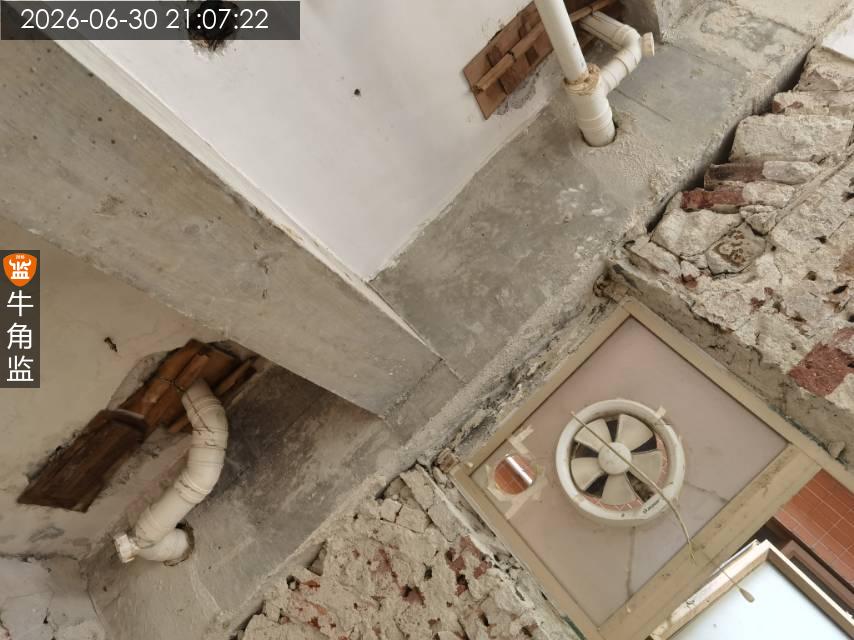

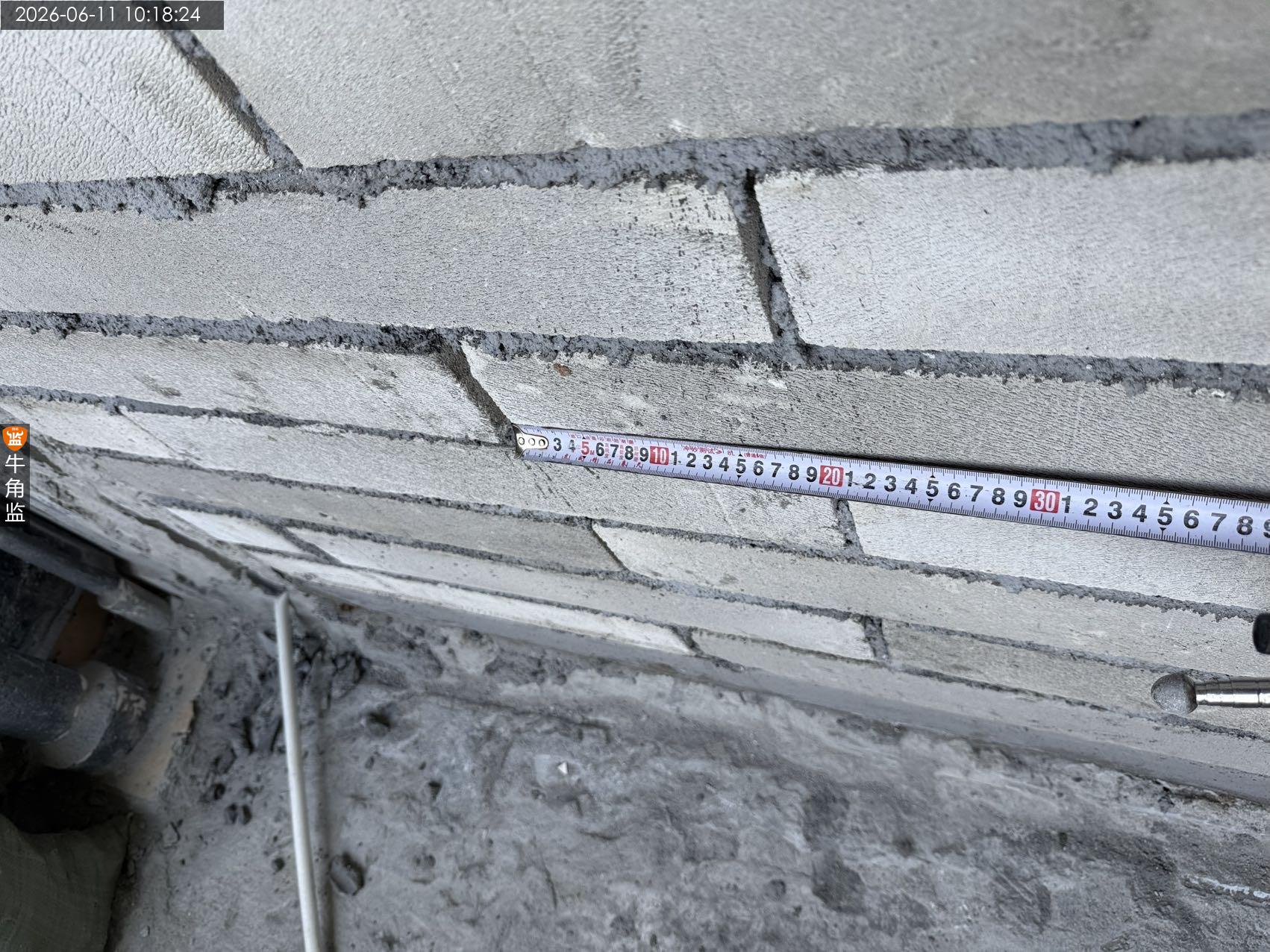

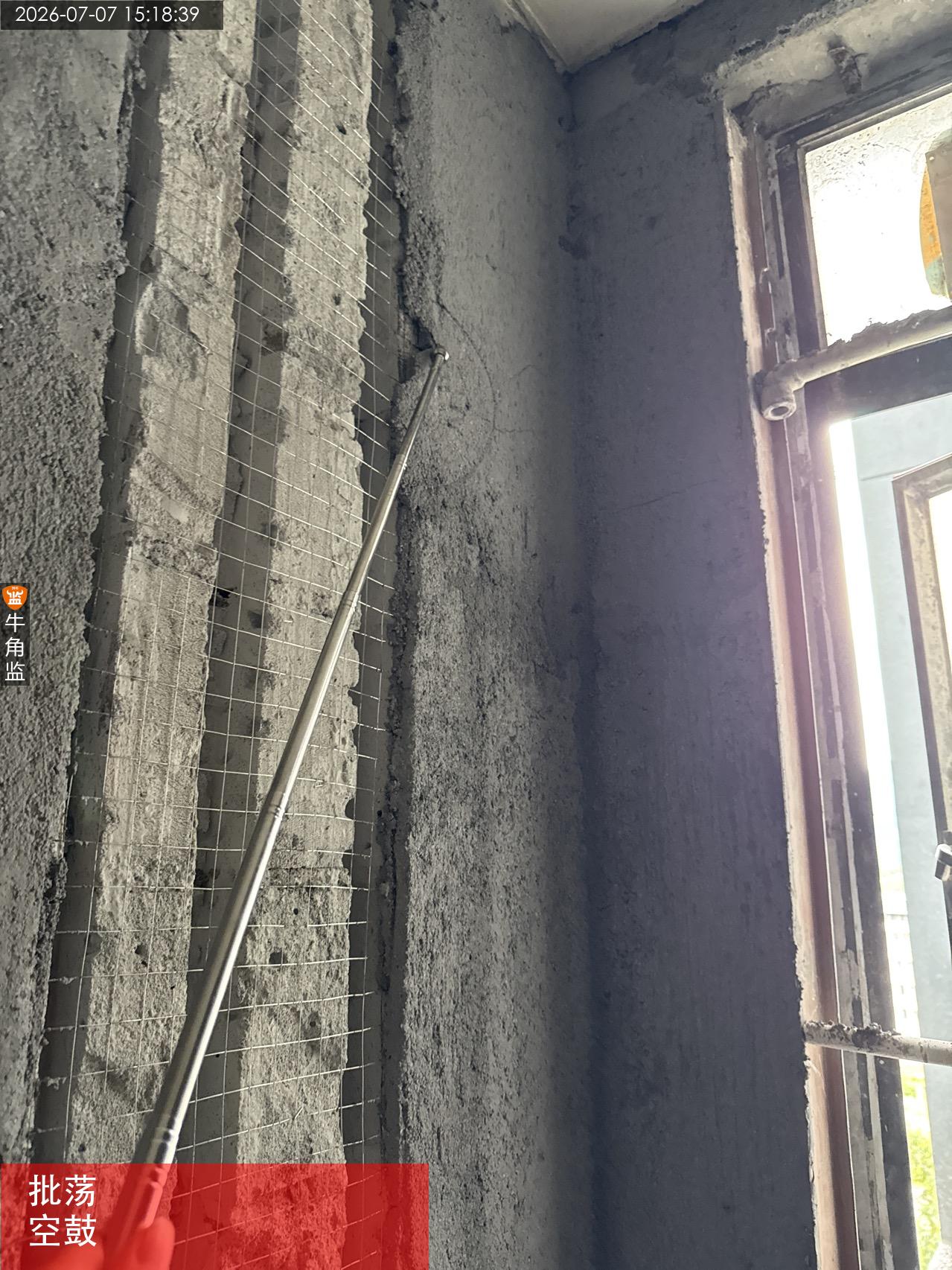

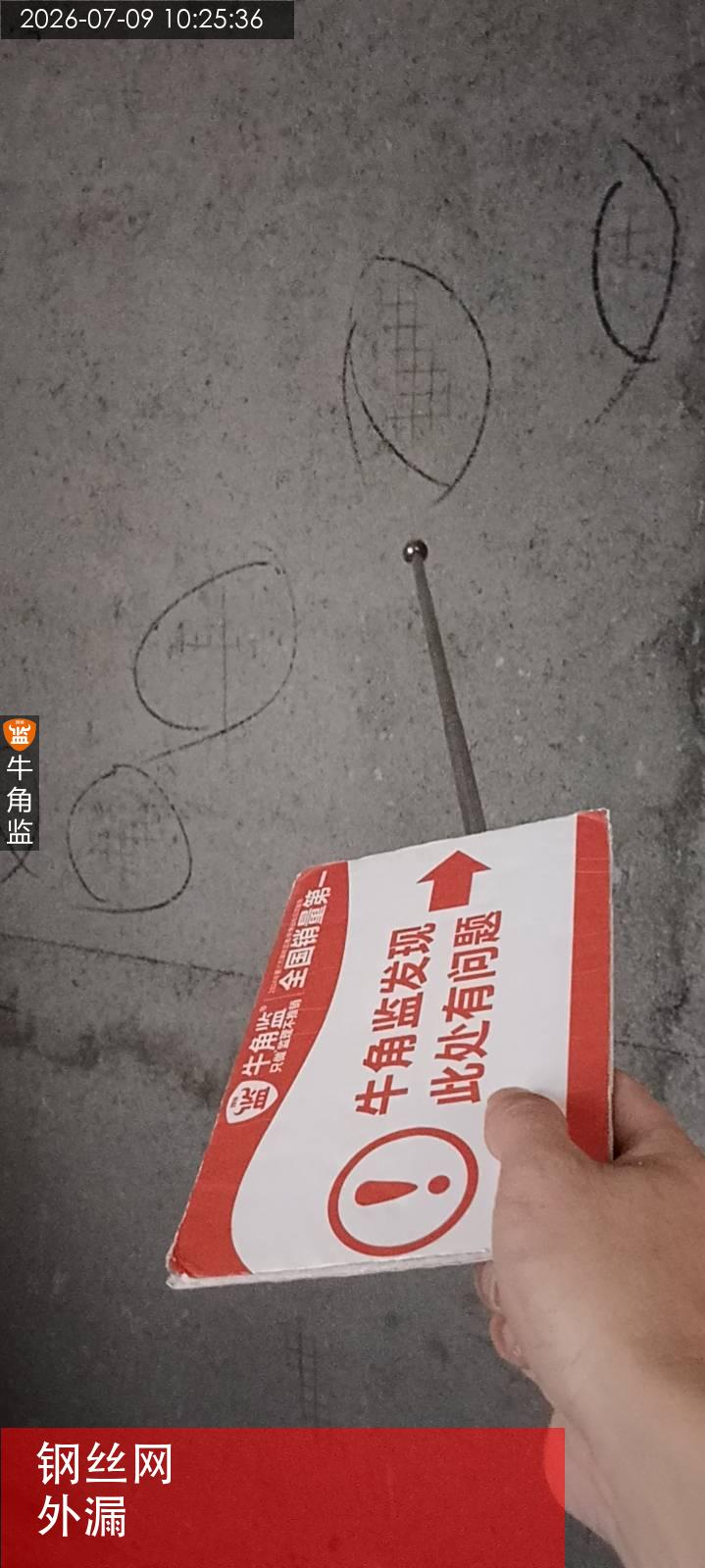

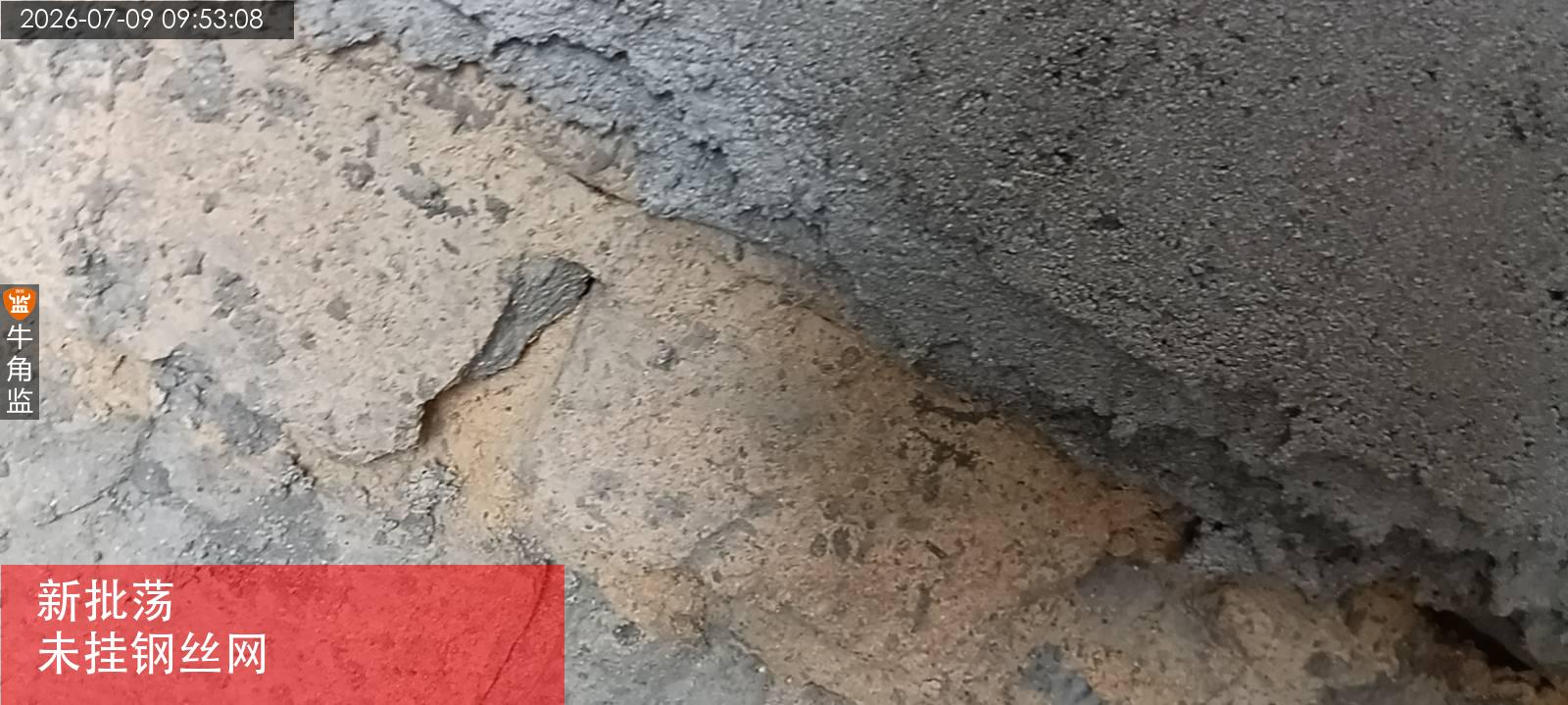

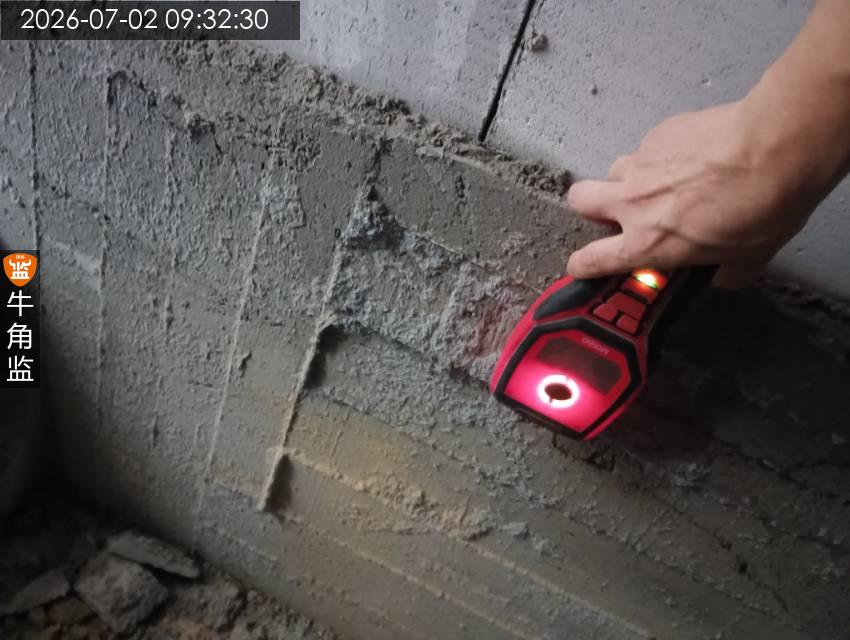

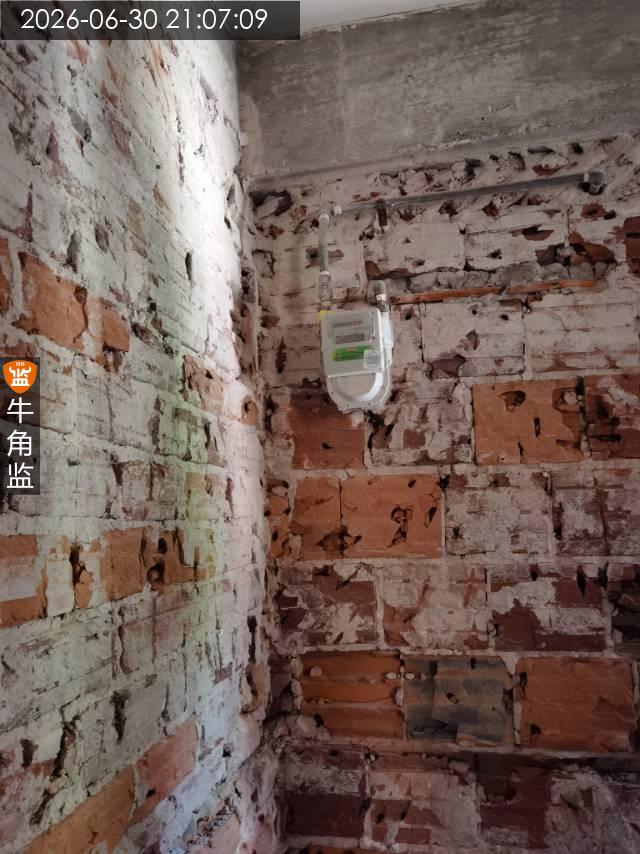

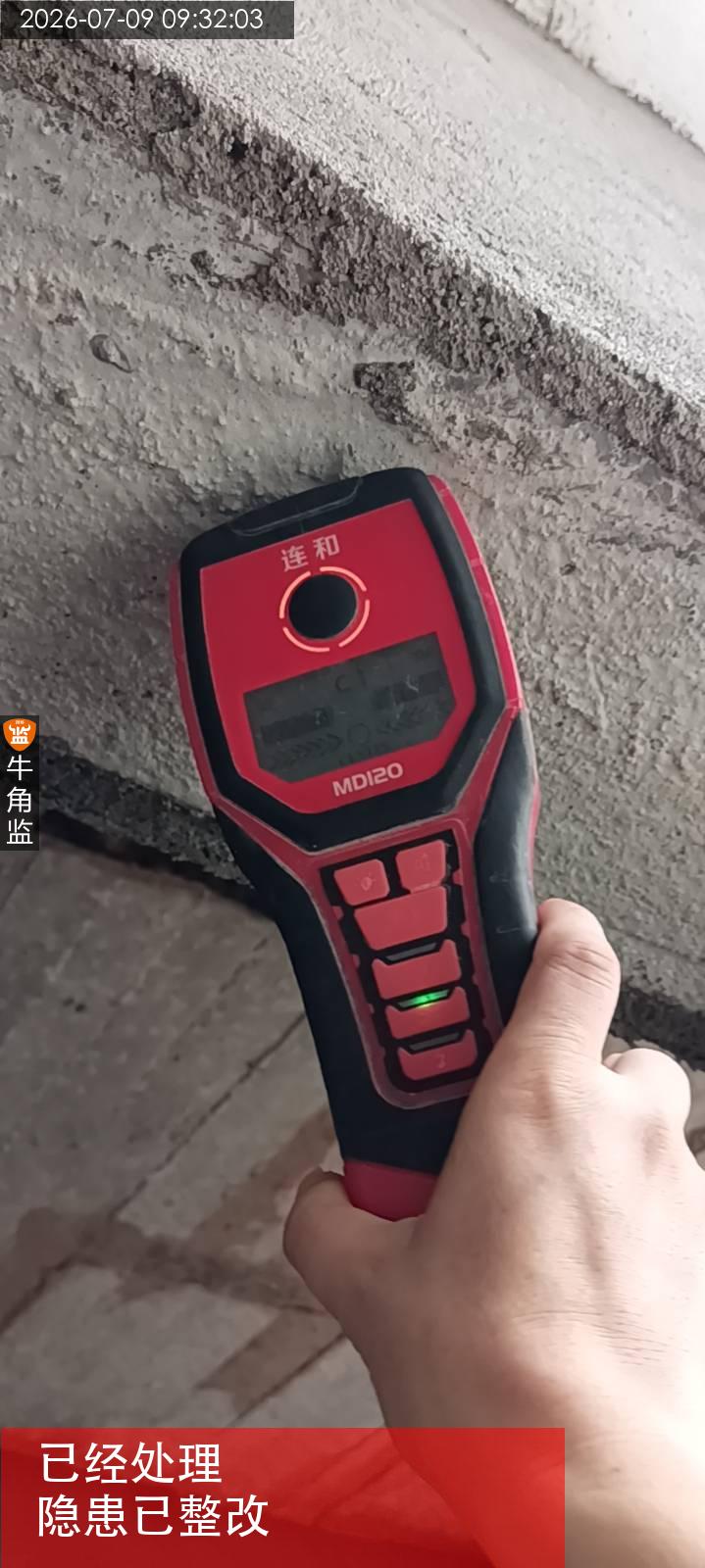

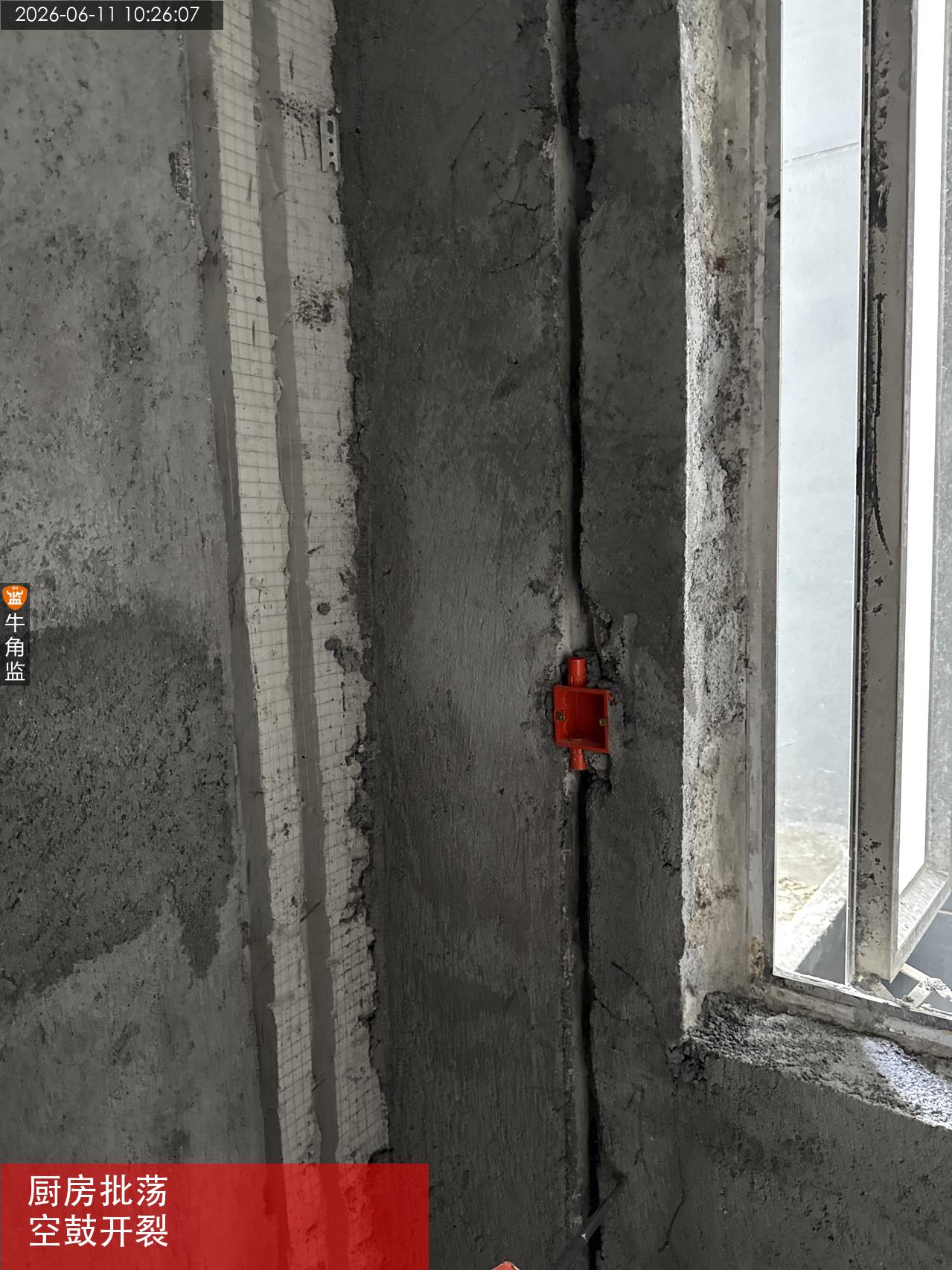

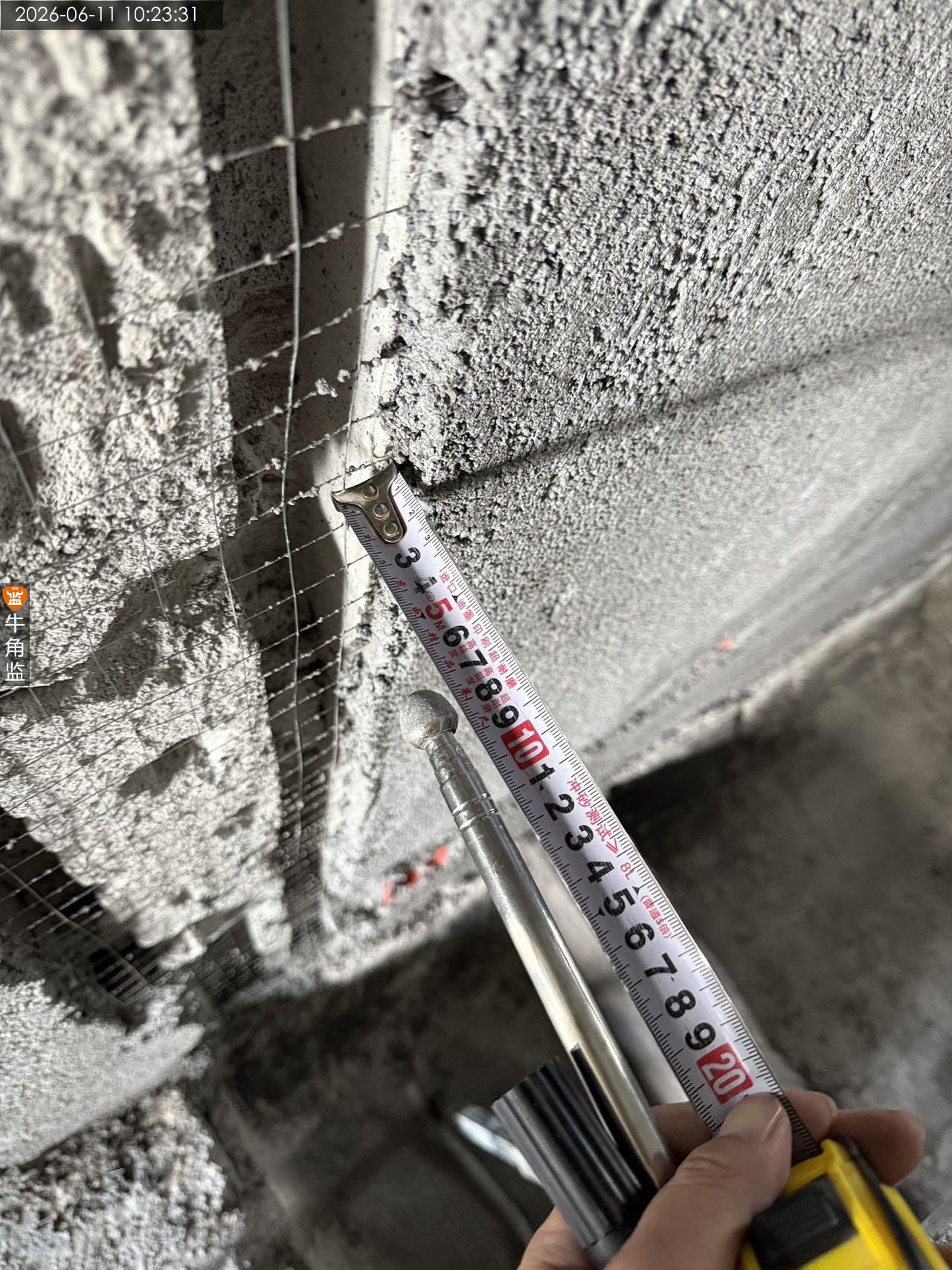

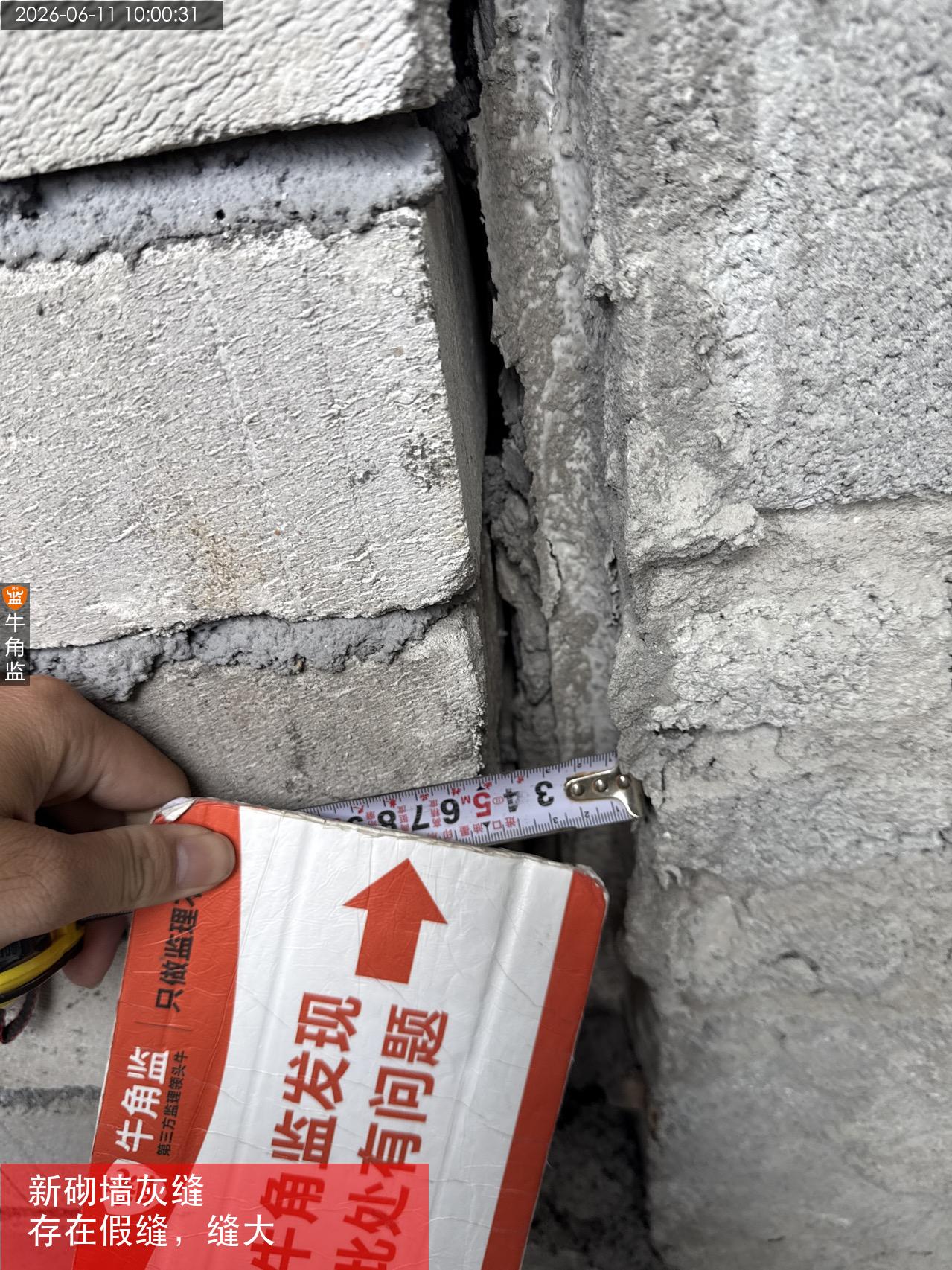

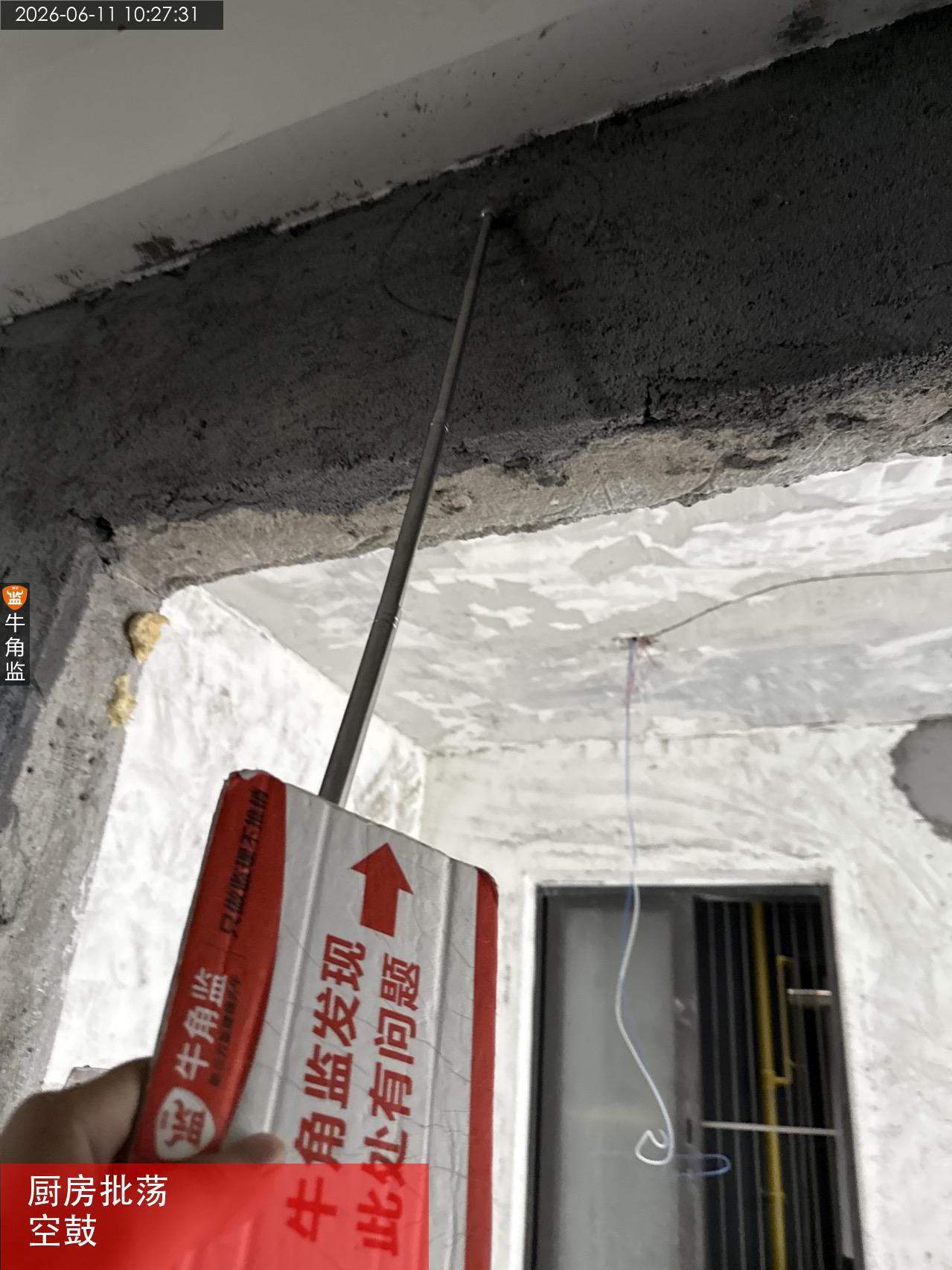

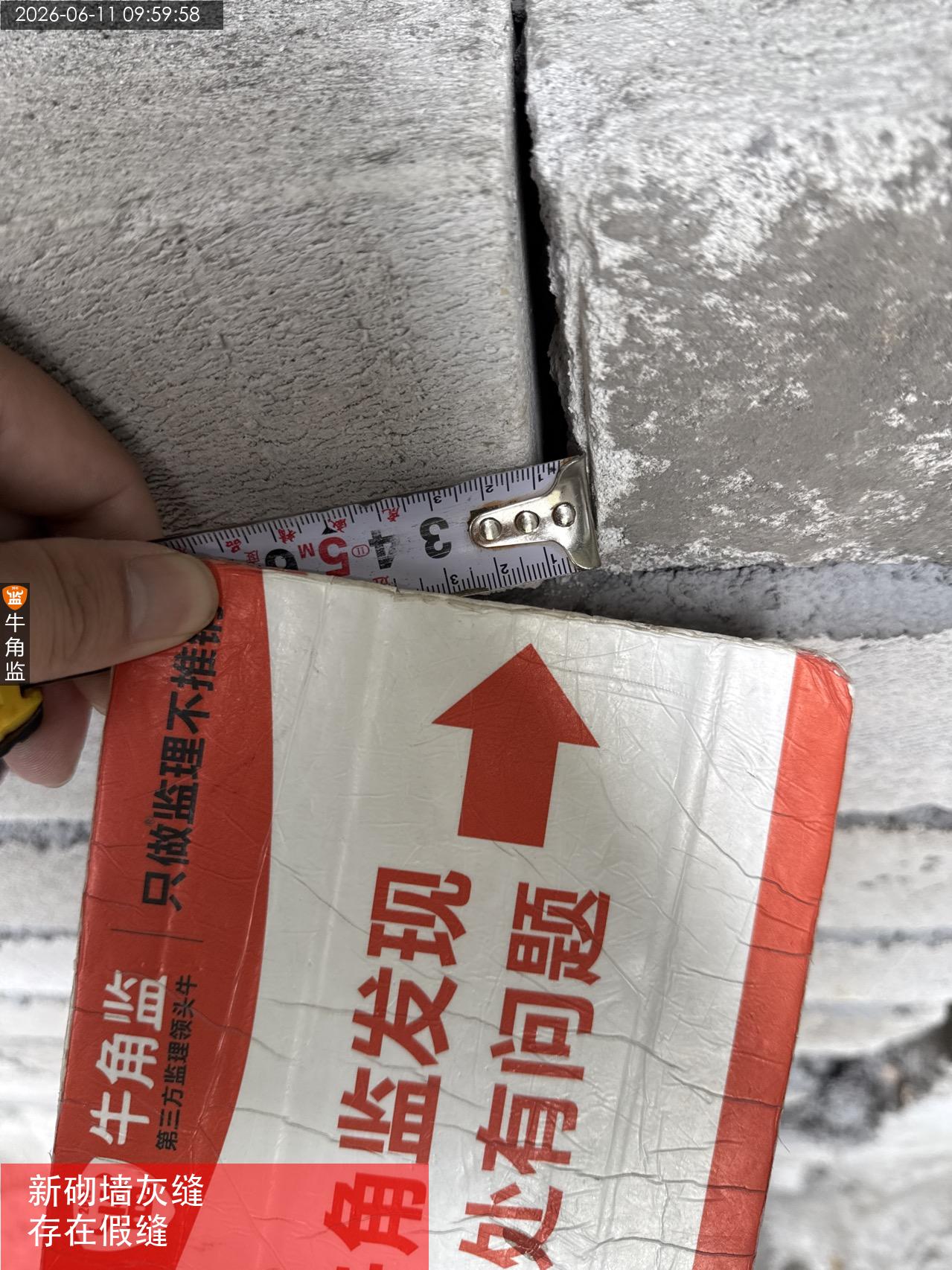

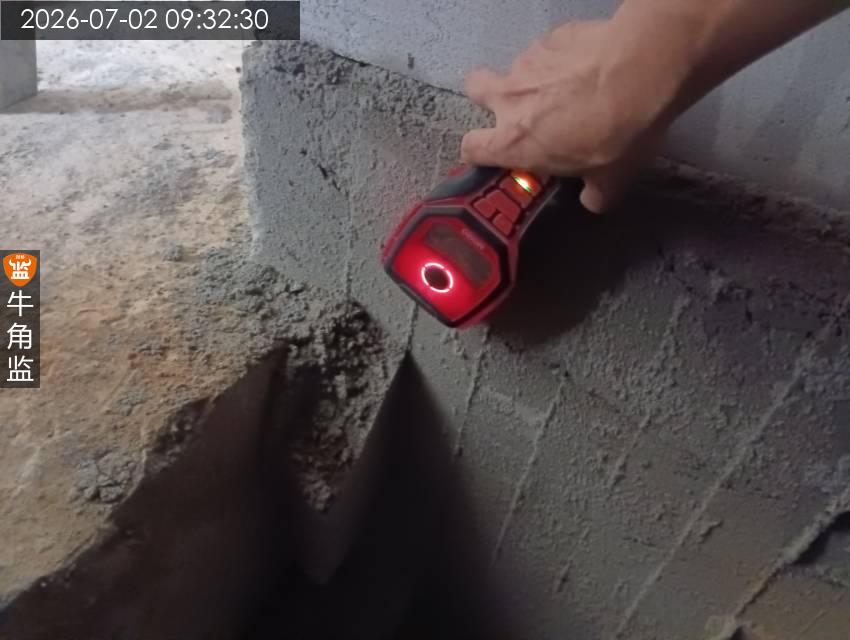

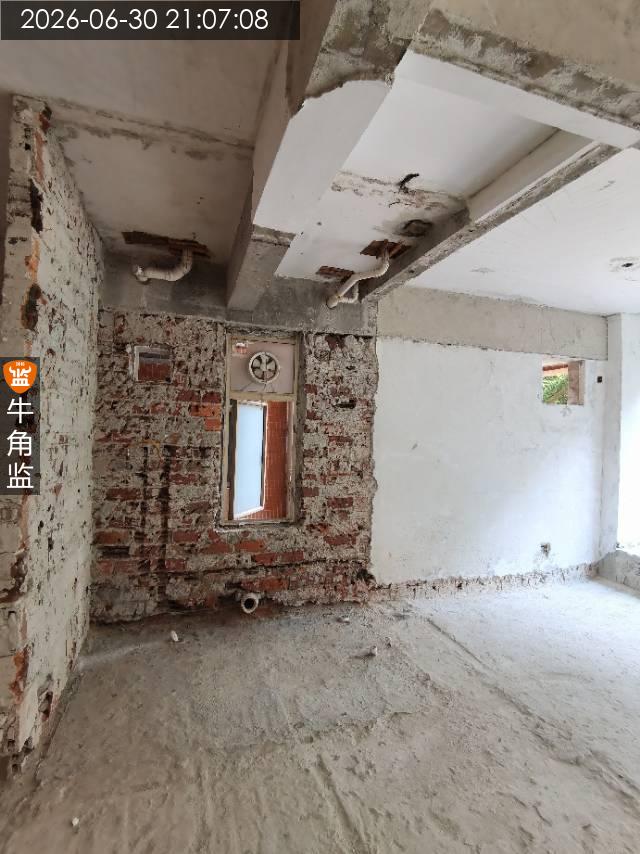

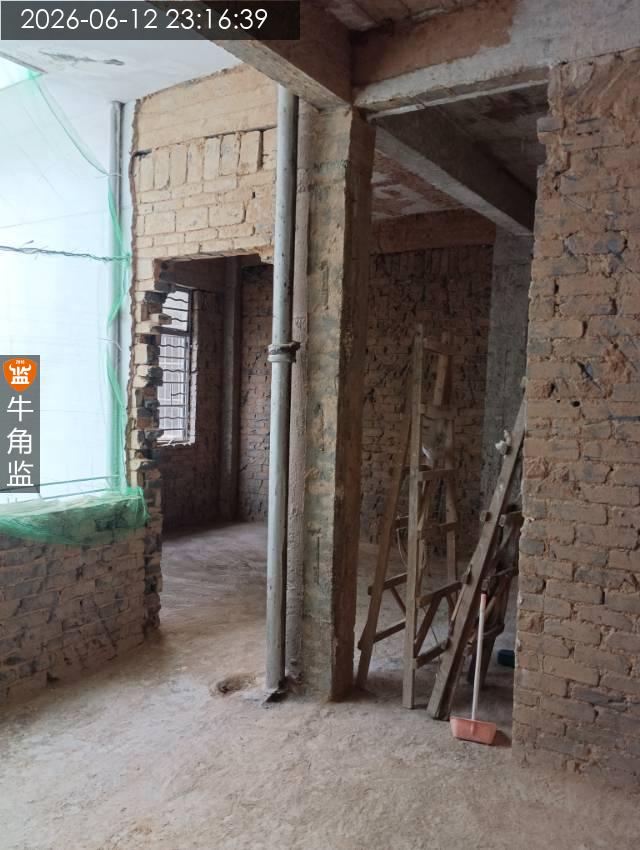

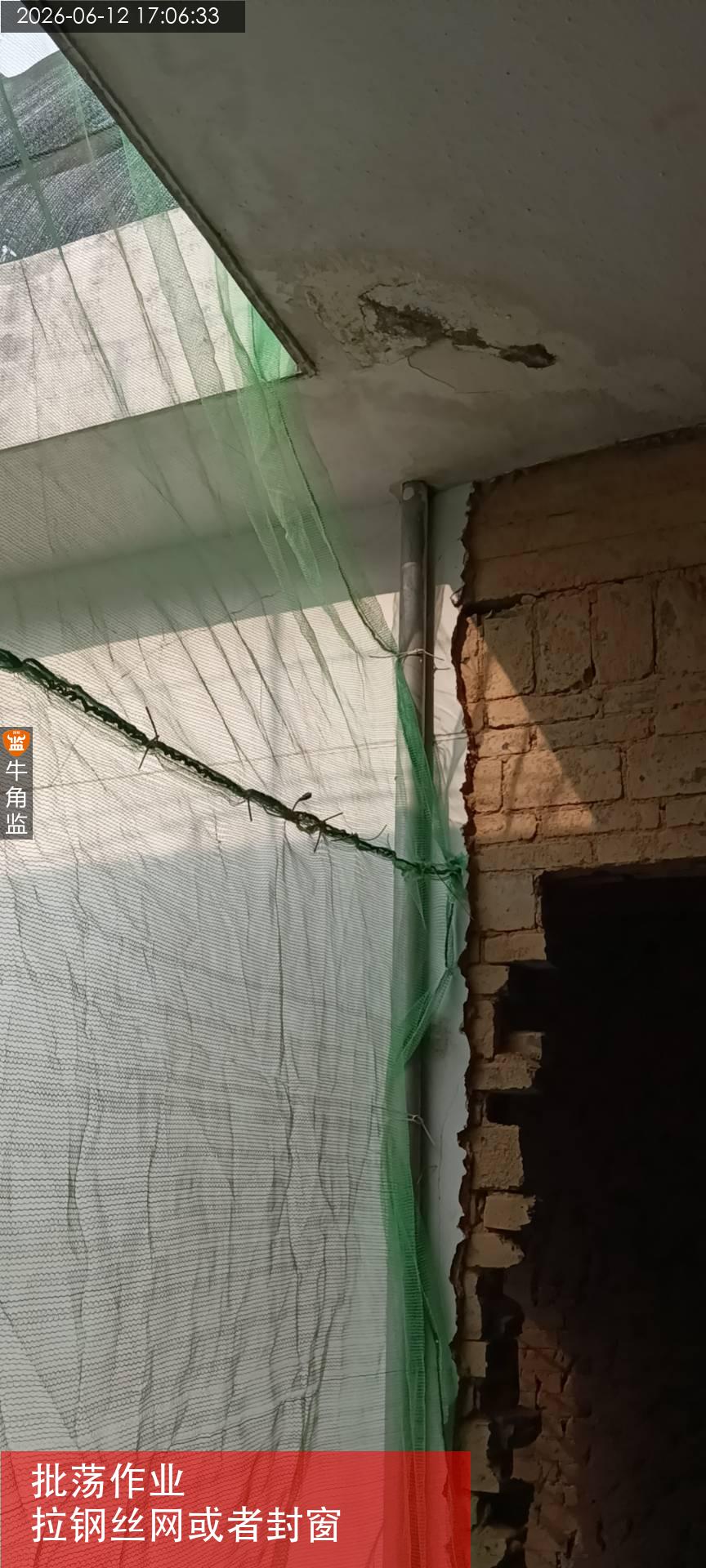

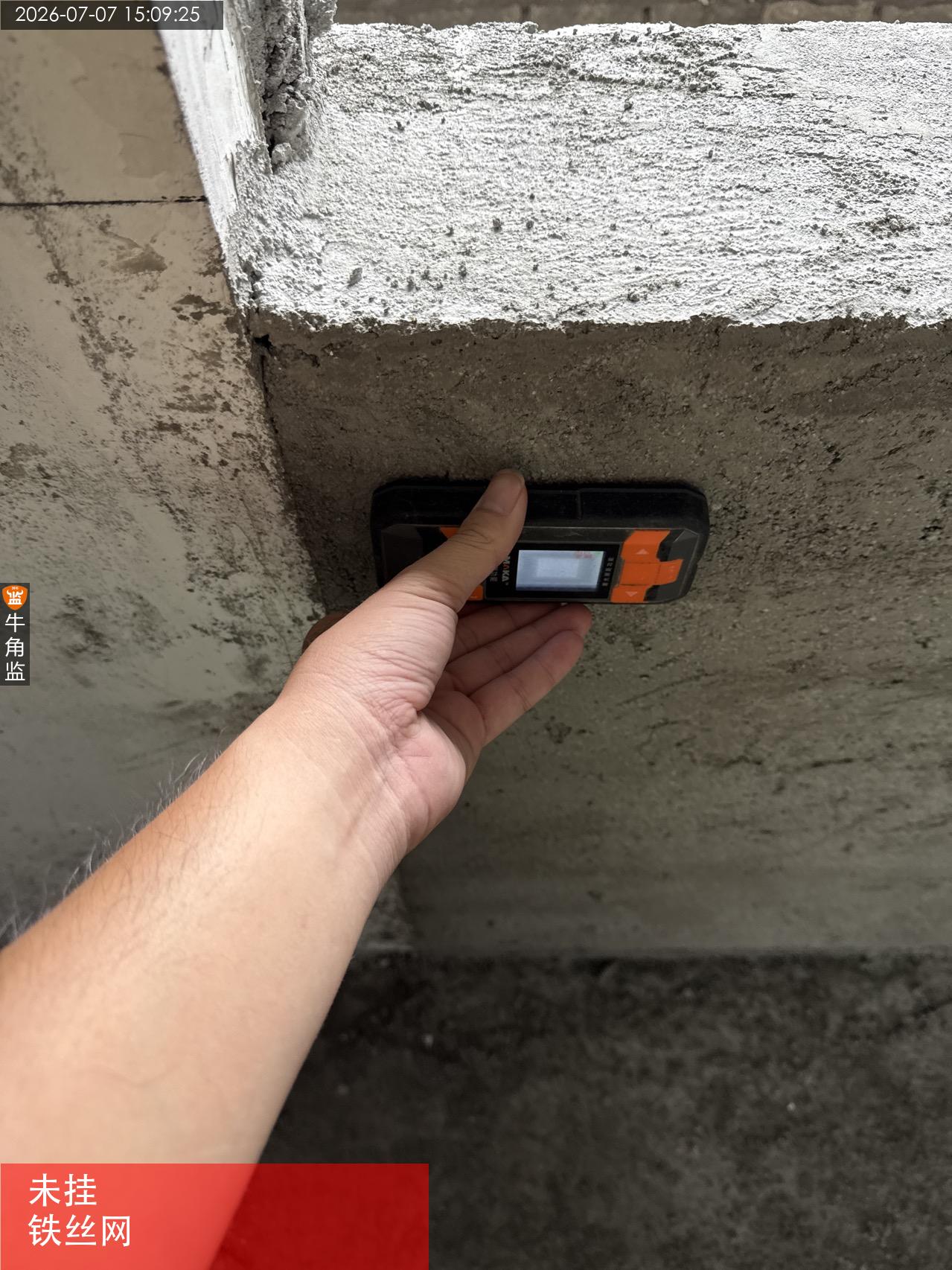

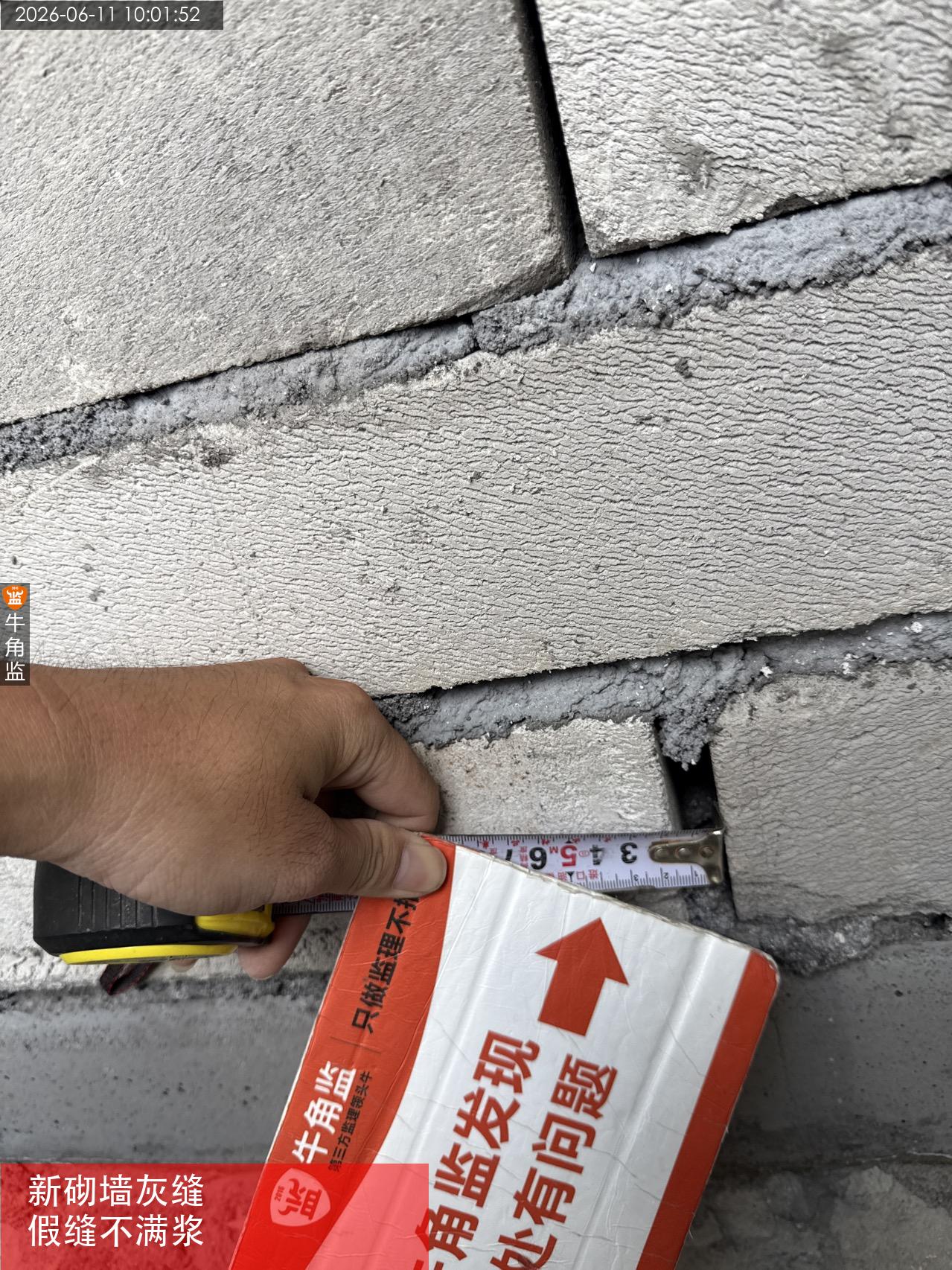

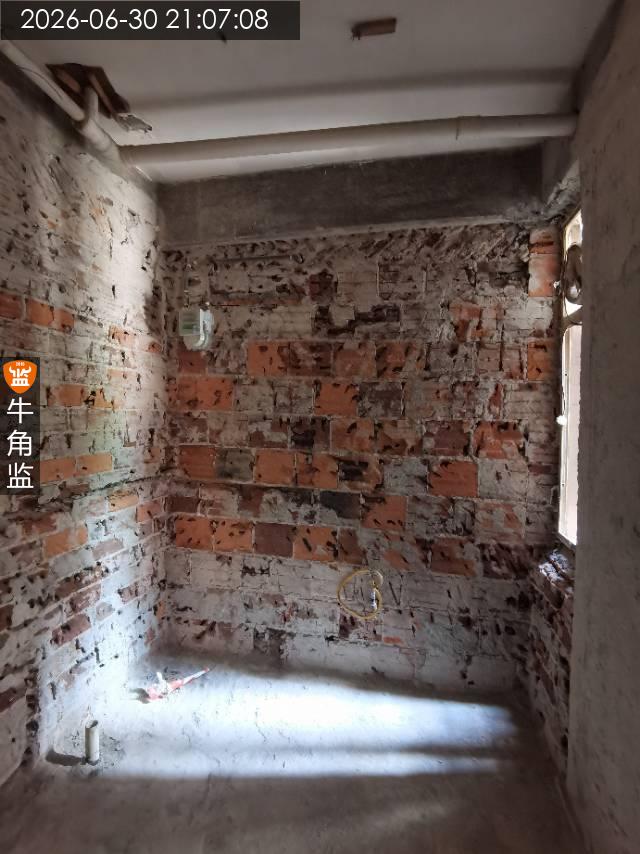

2、全屋的新批荡未挂钢丝网,现场检测未检测到钢丝网。厨房钢丝网几处外漏。;整改建议:现场沟通,要求施工方按合同约定工艺施工,沟通处理。钢丝网外漏,切割处理,按要求整改到位。

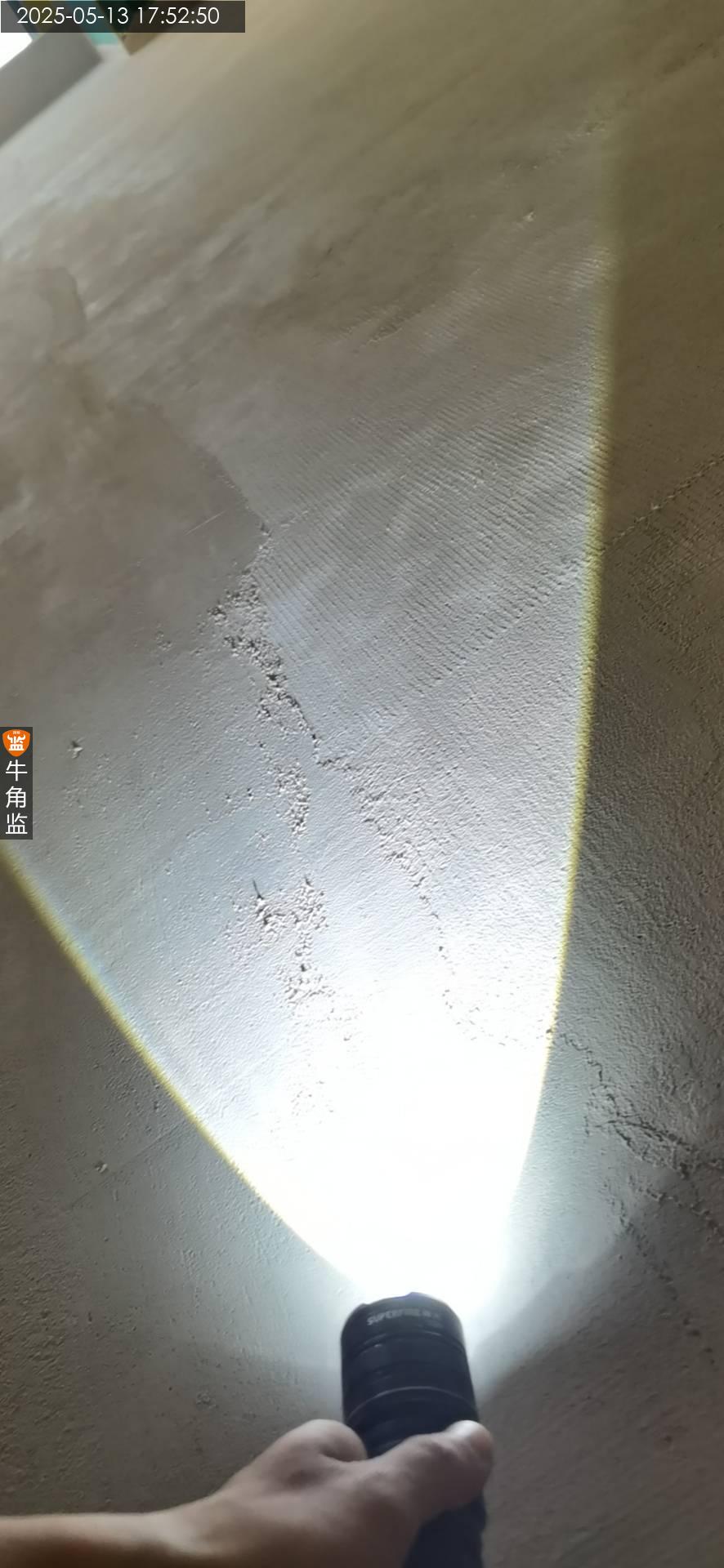

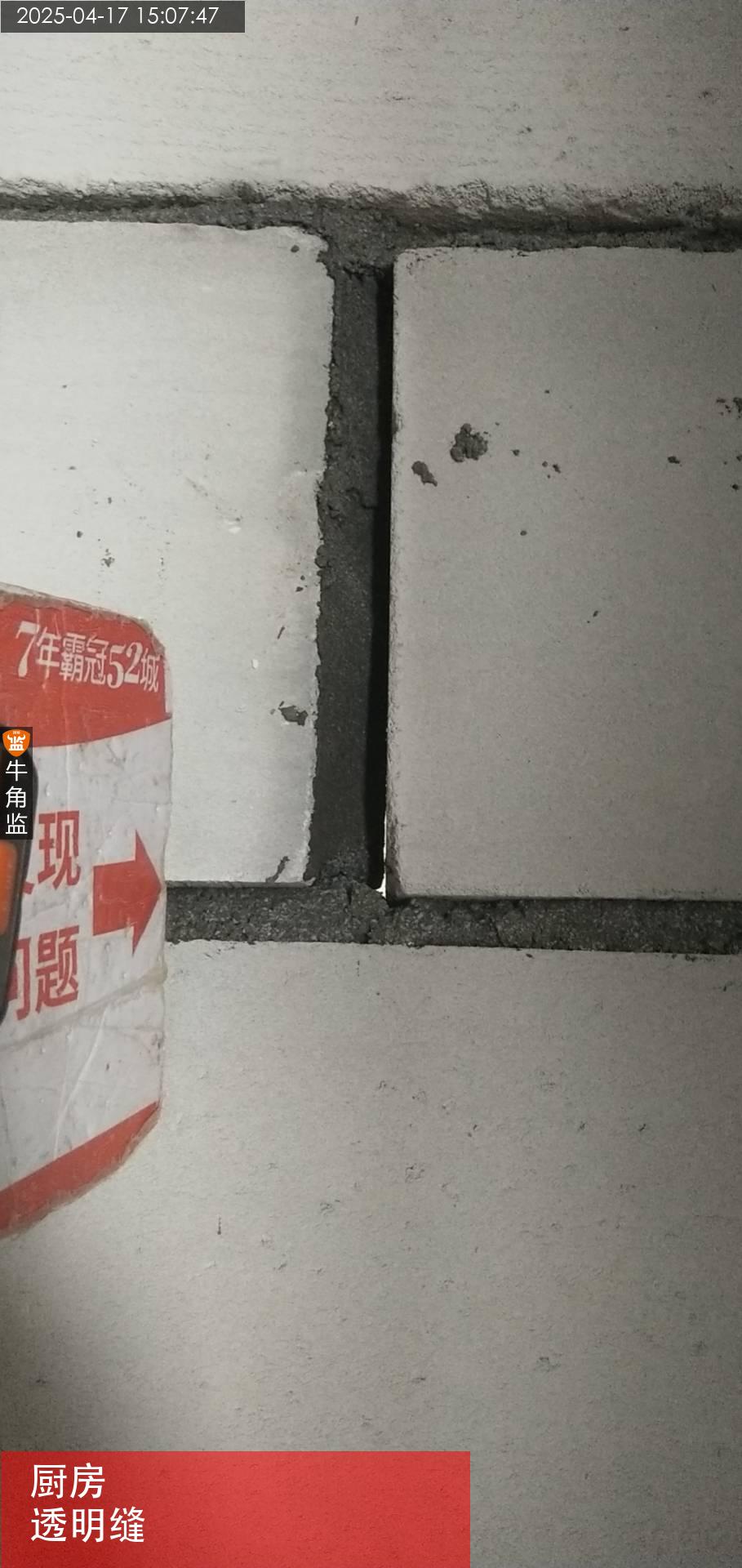

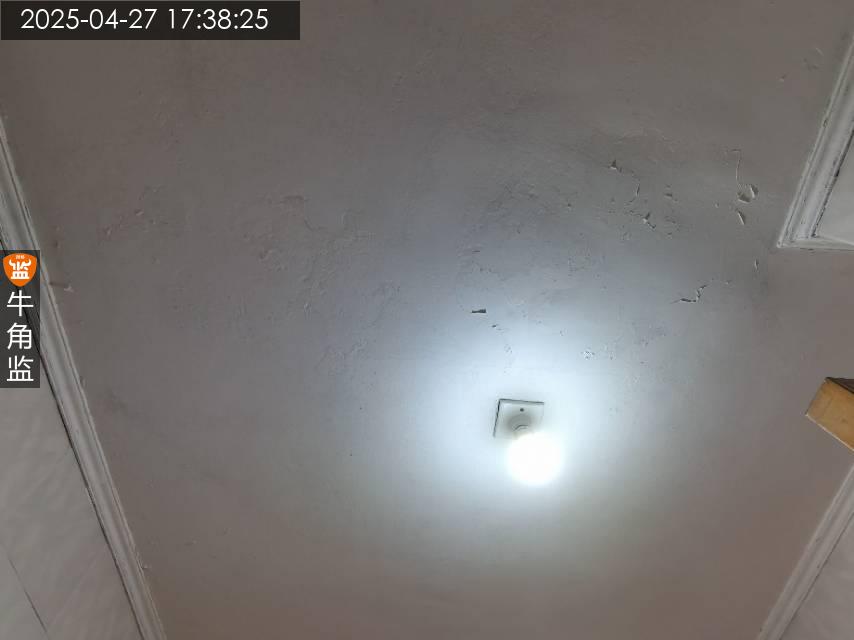

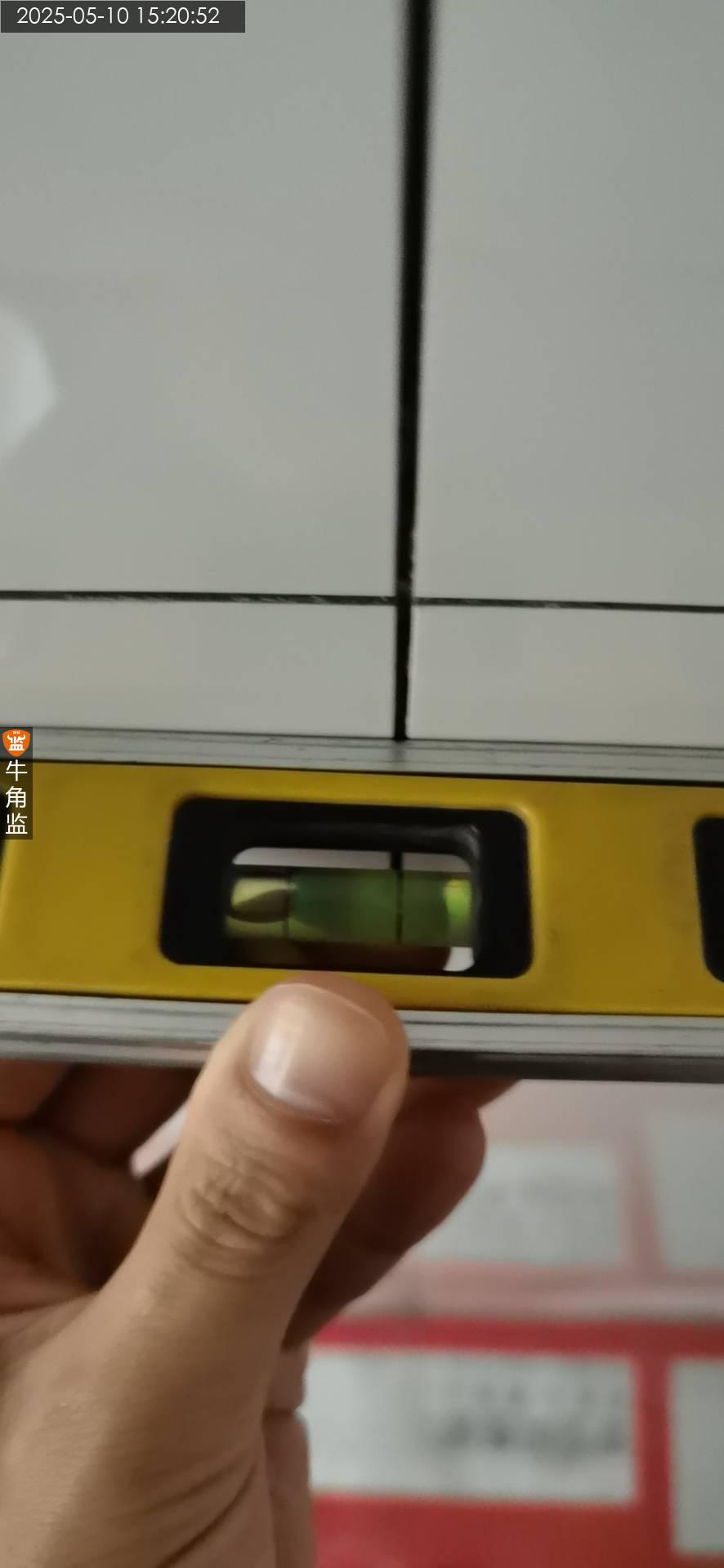

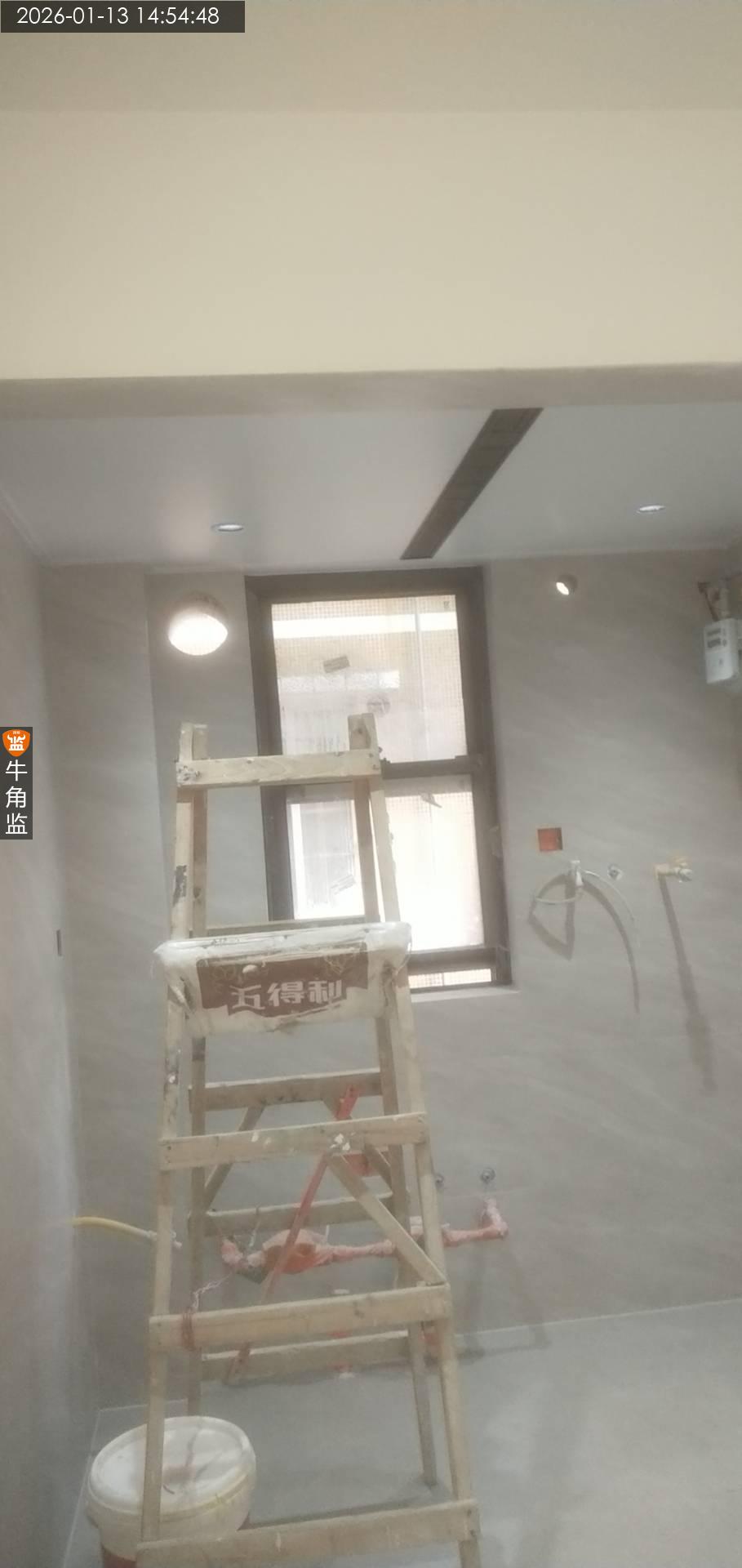

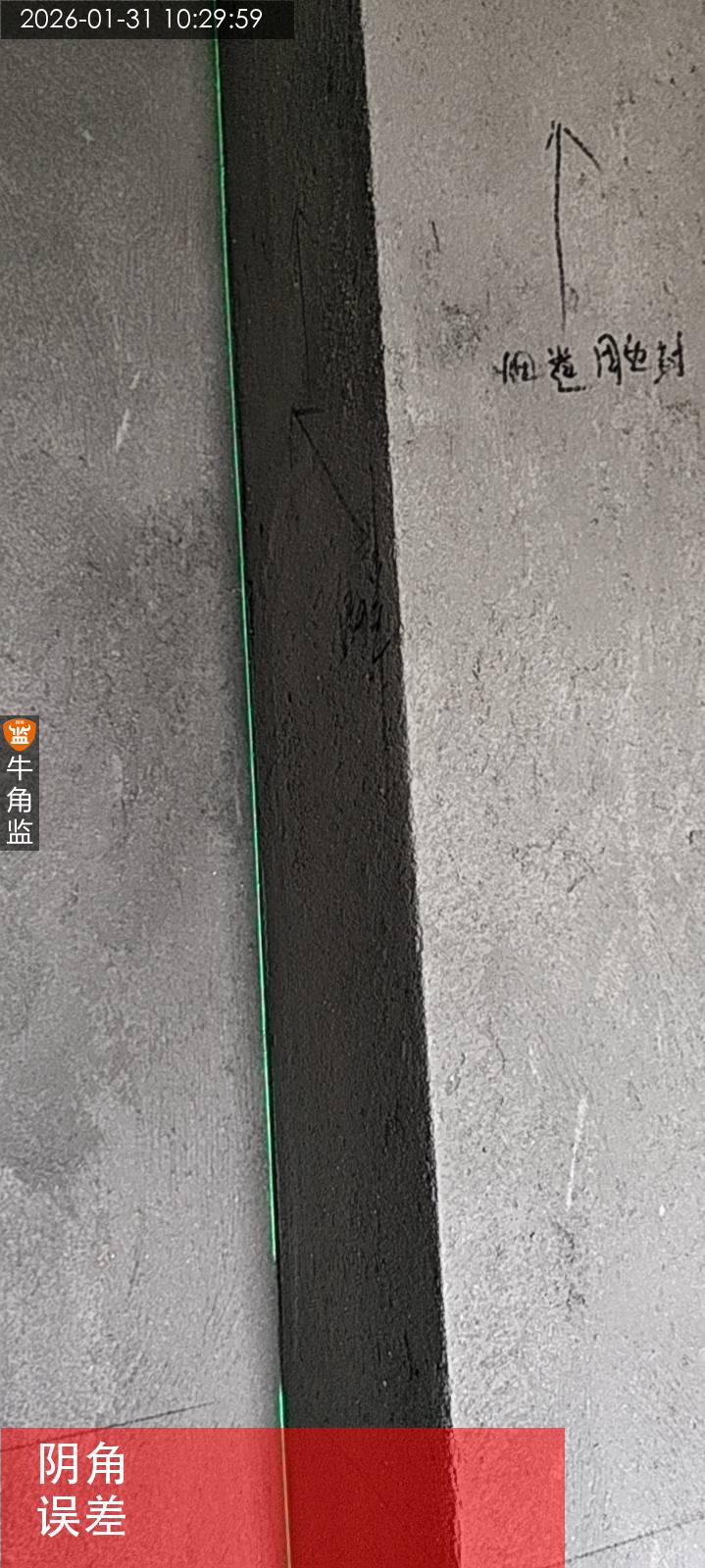

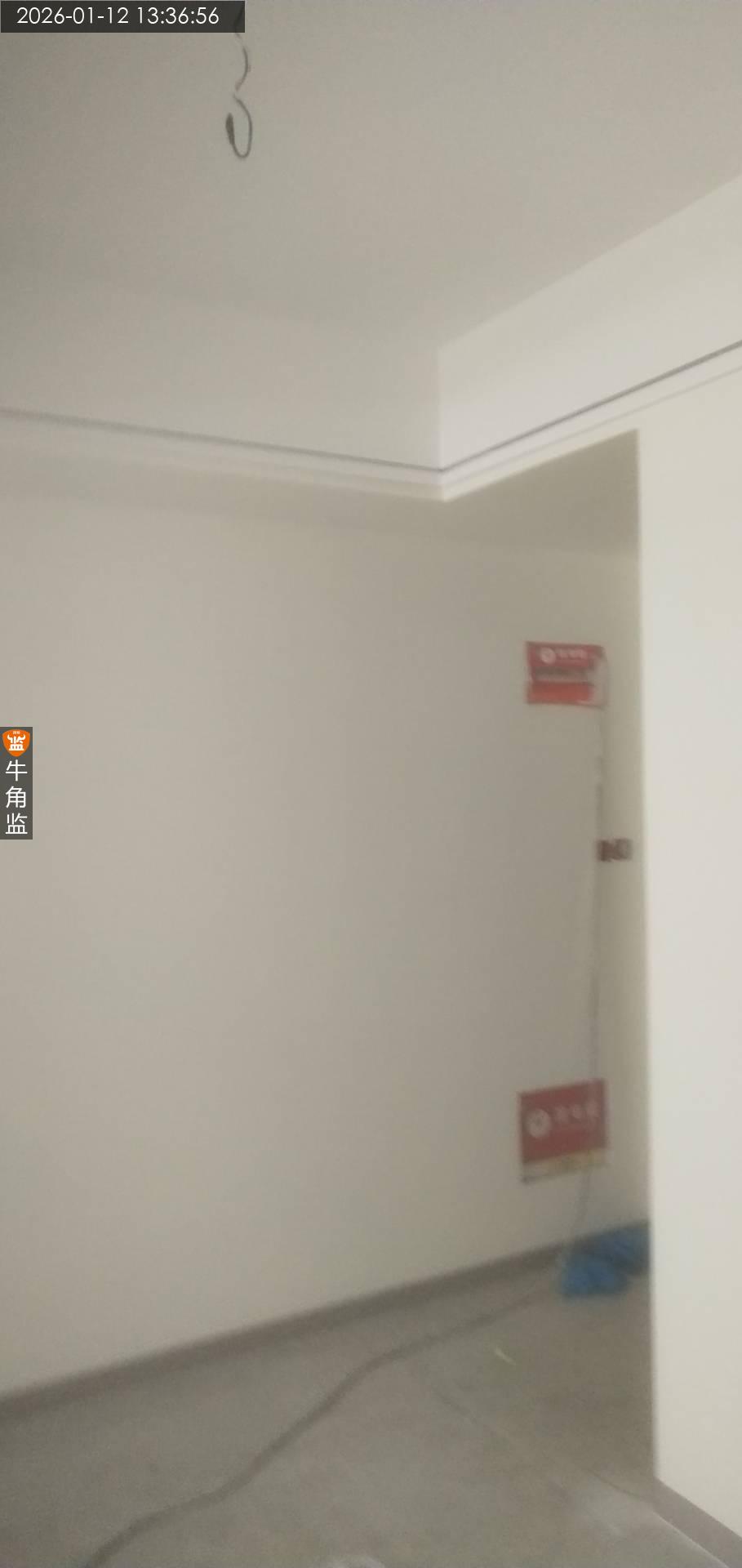

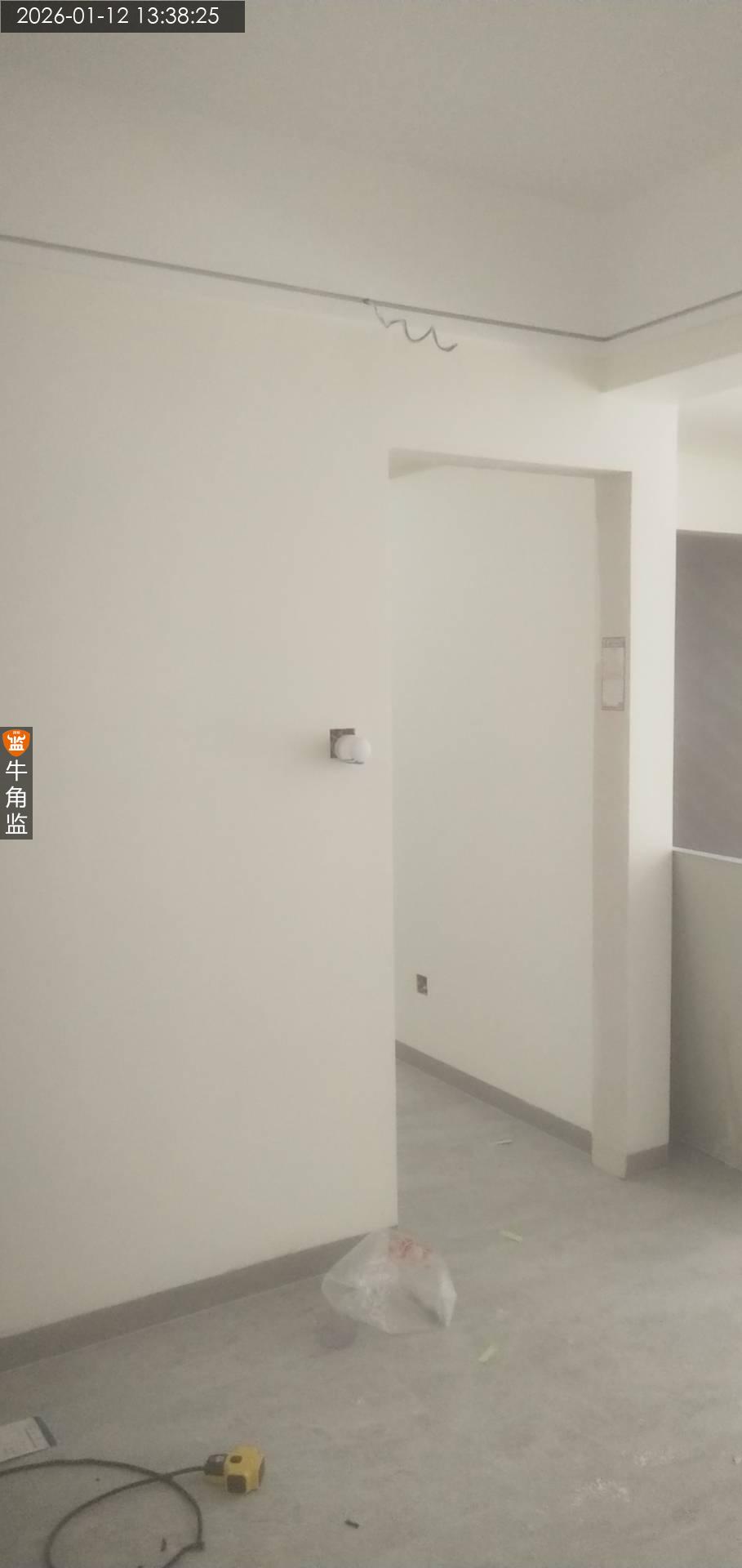

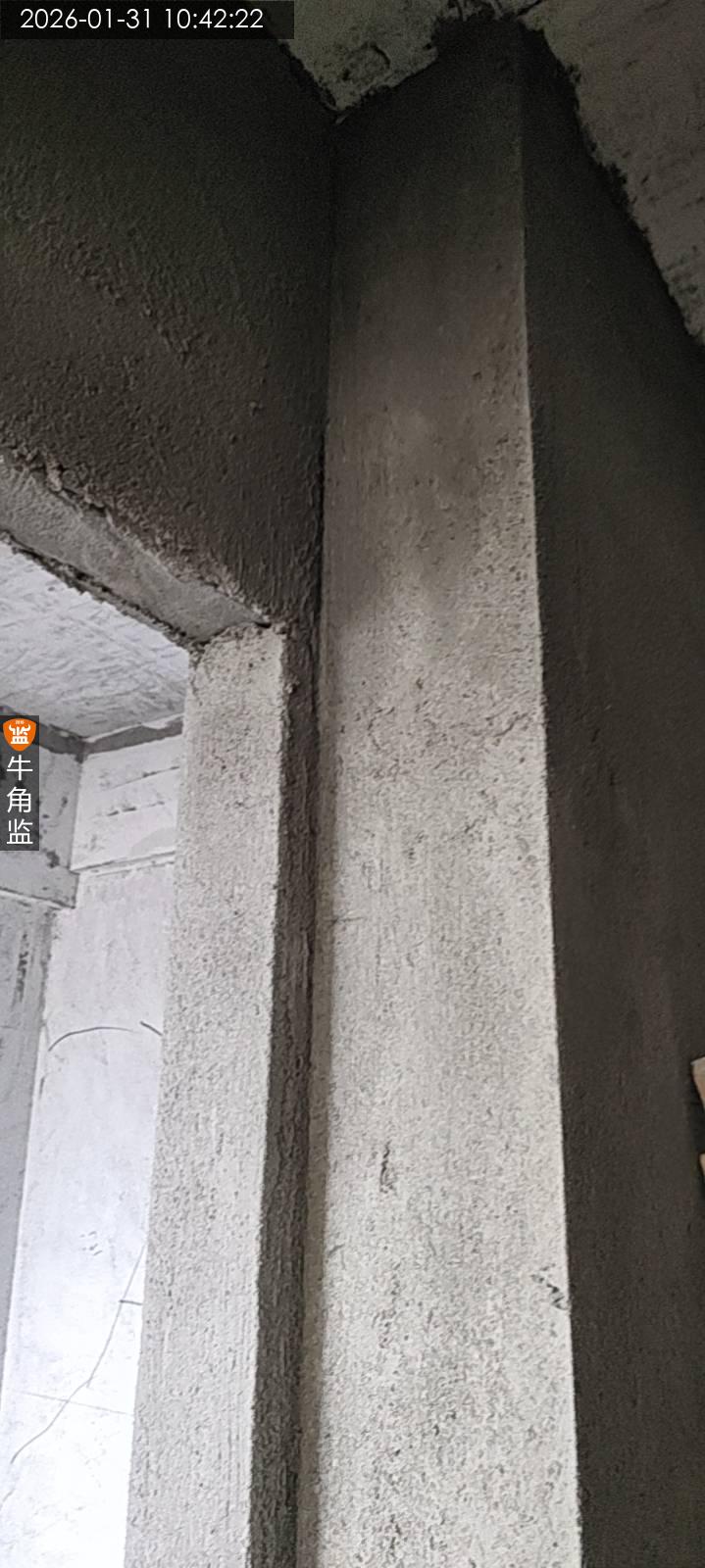

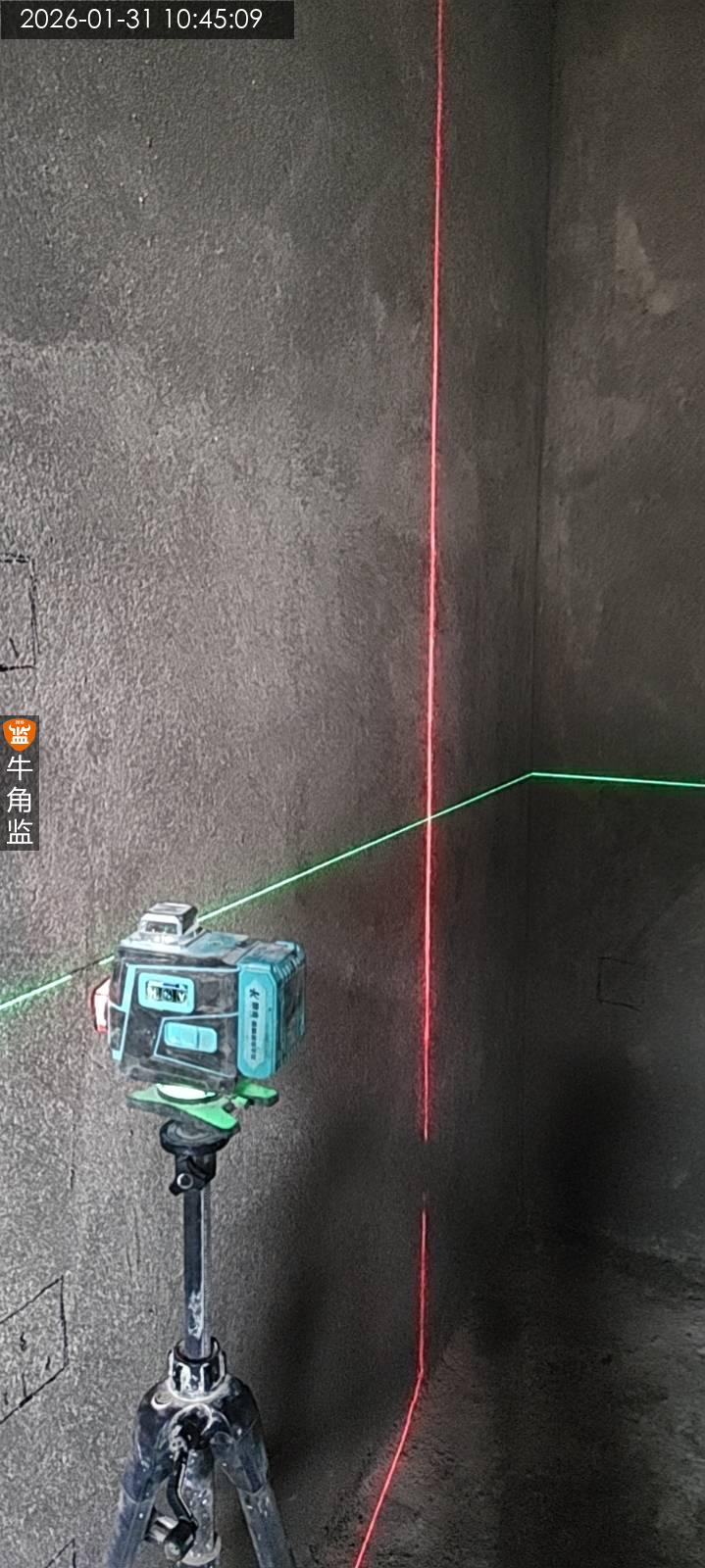

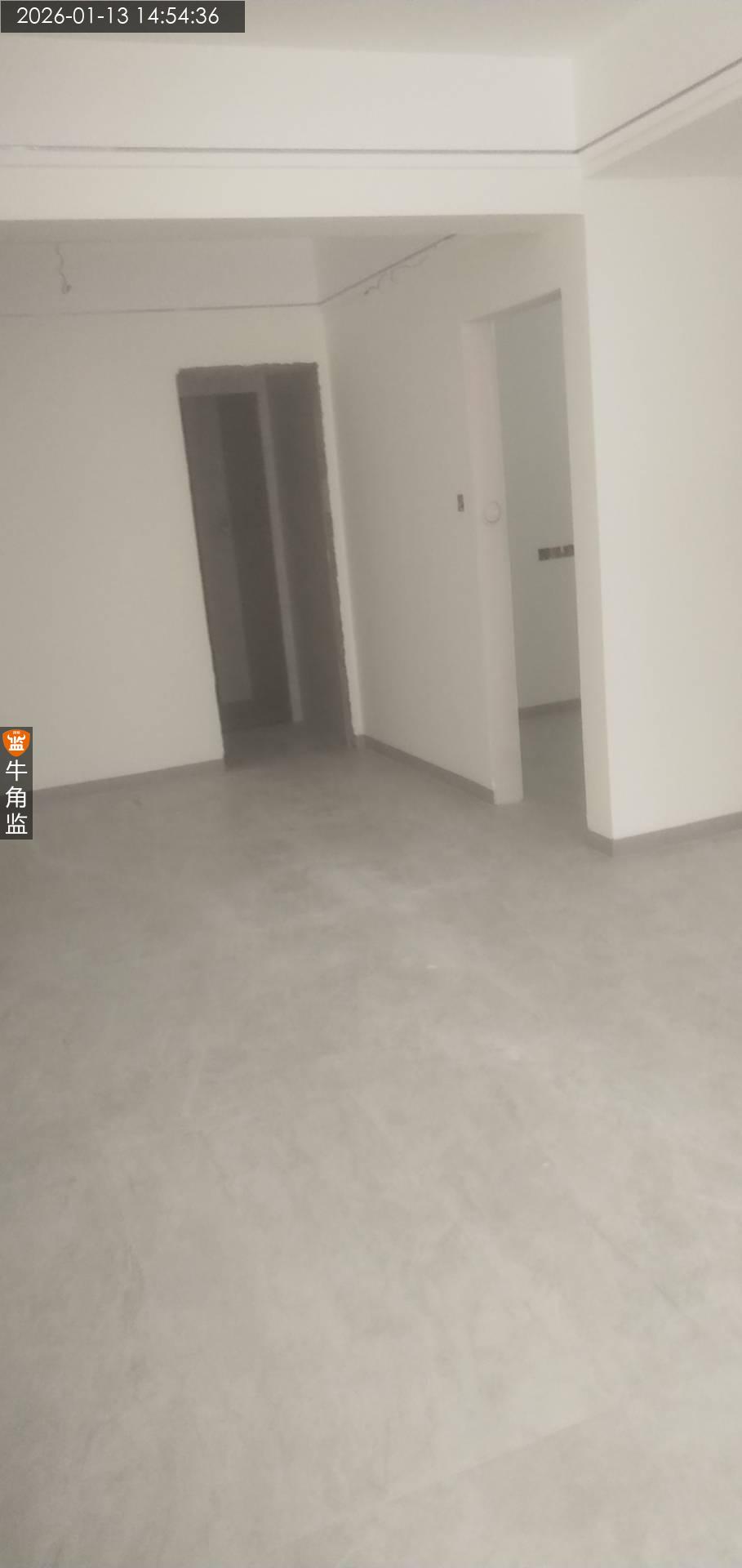

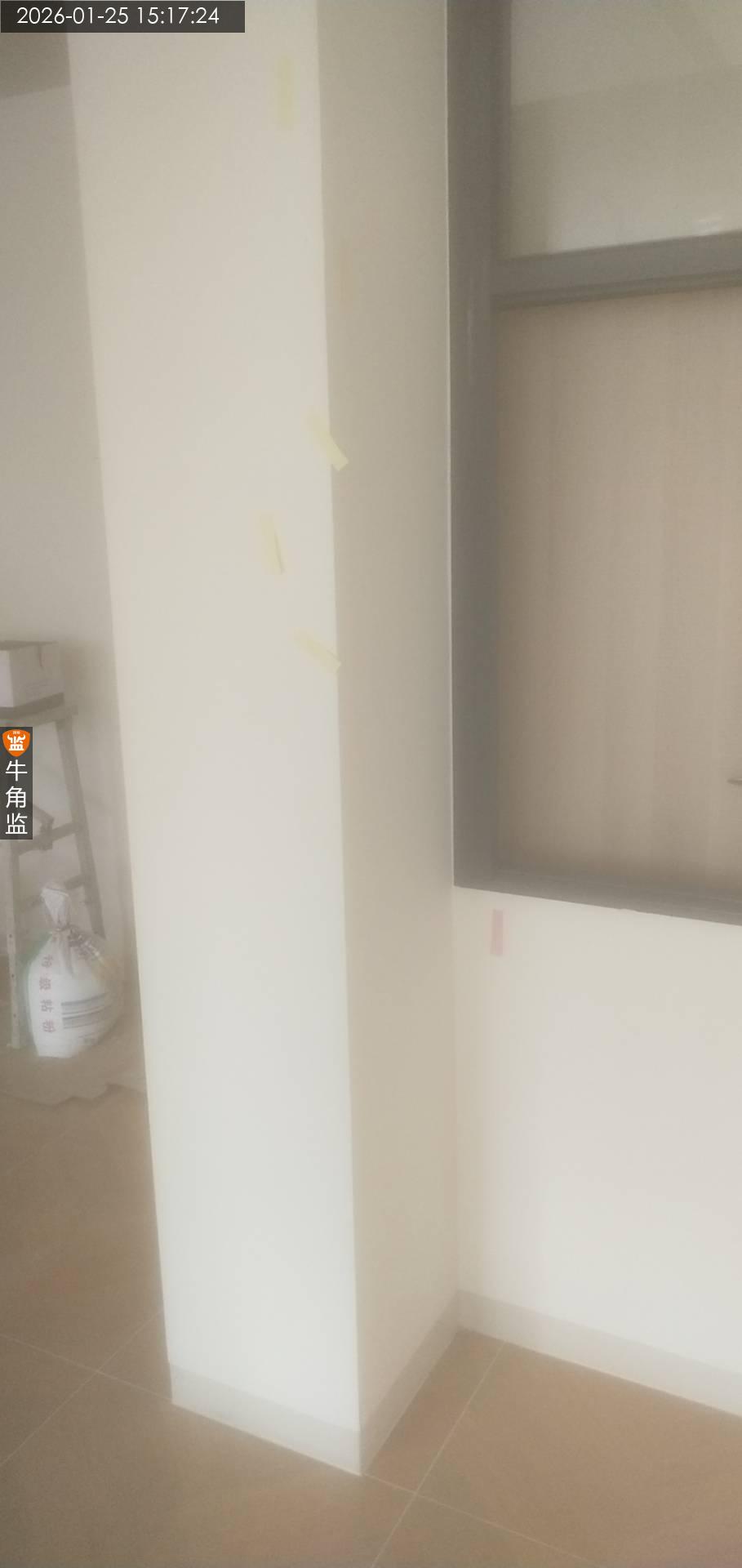

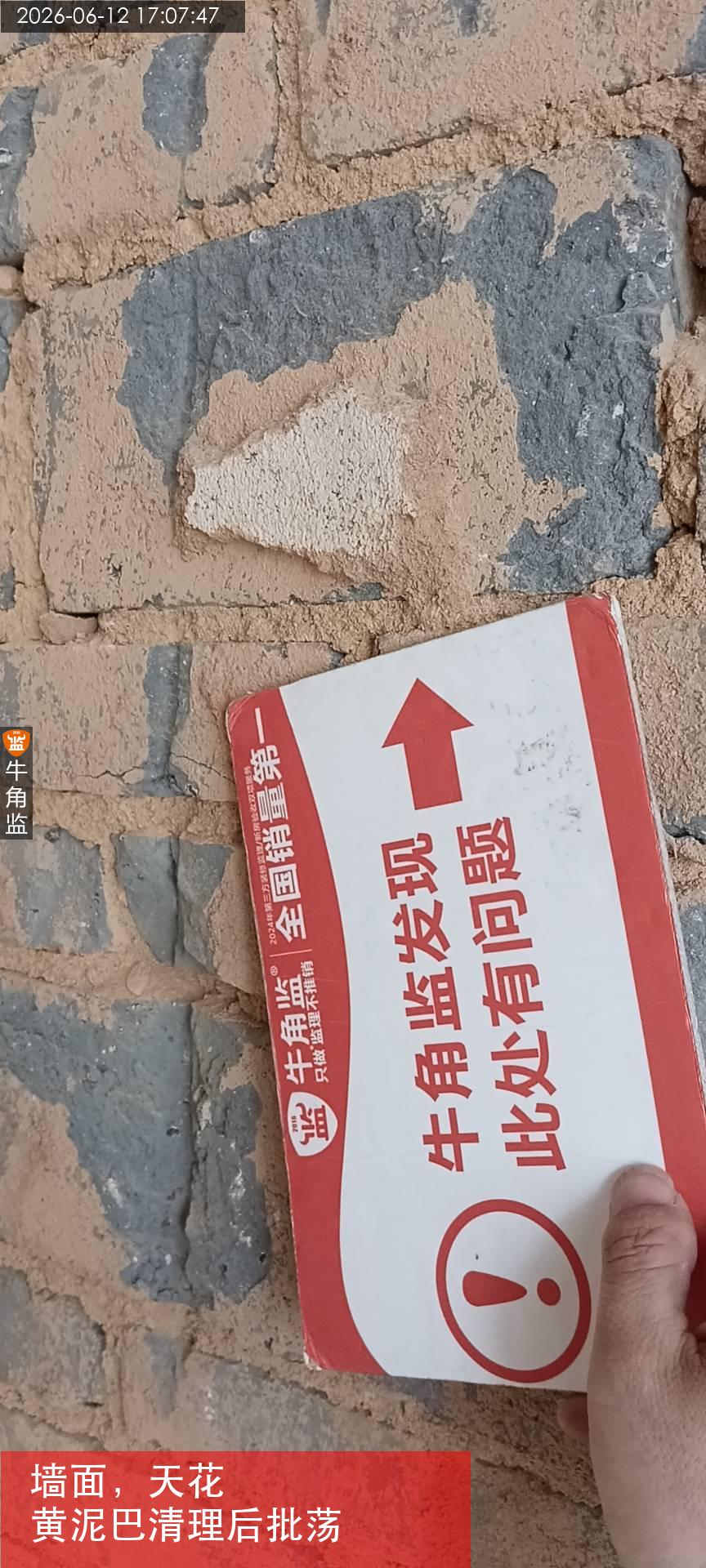

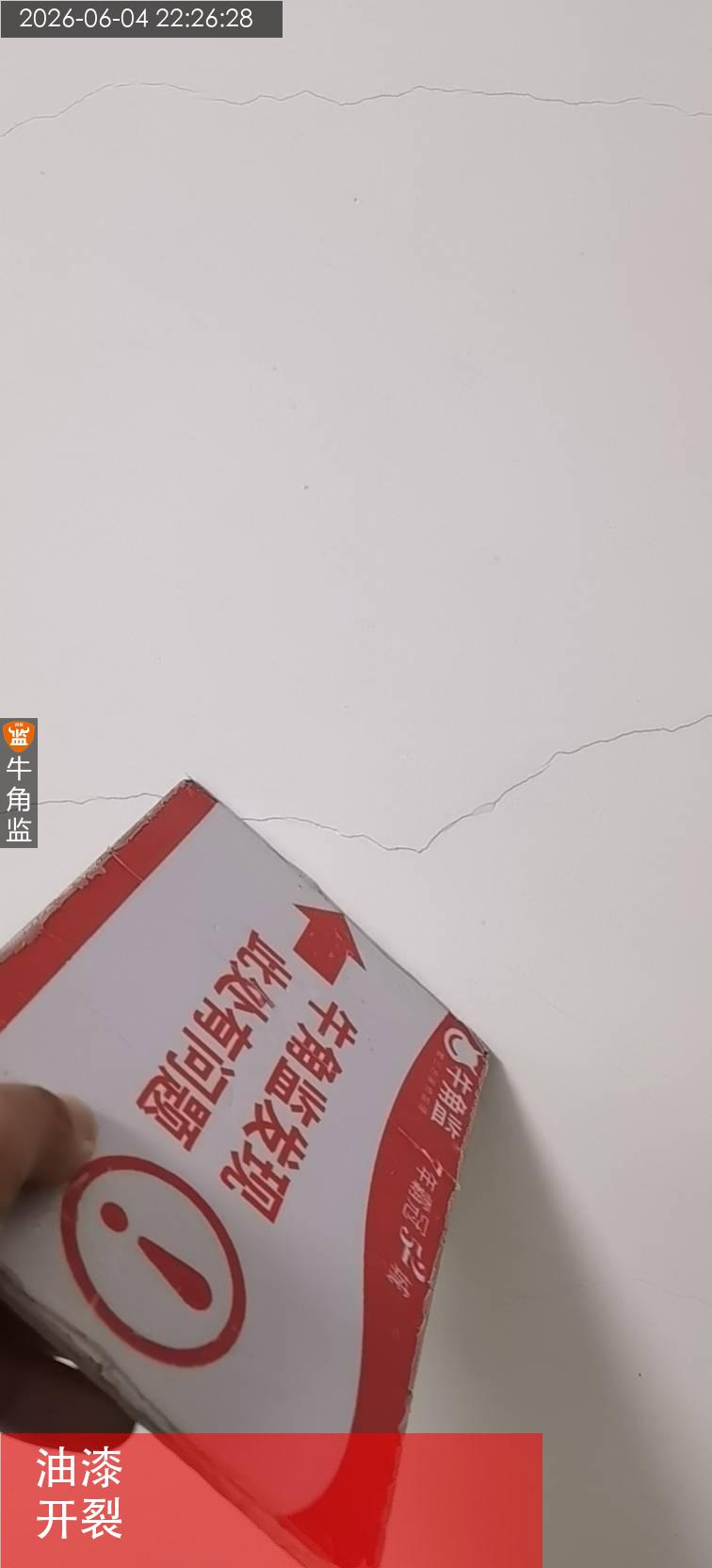

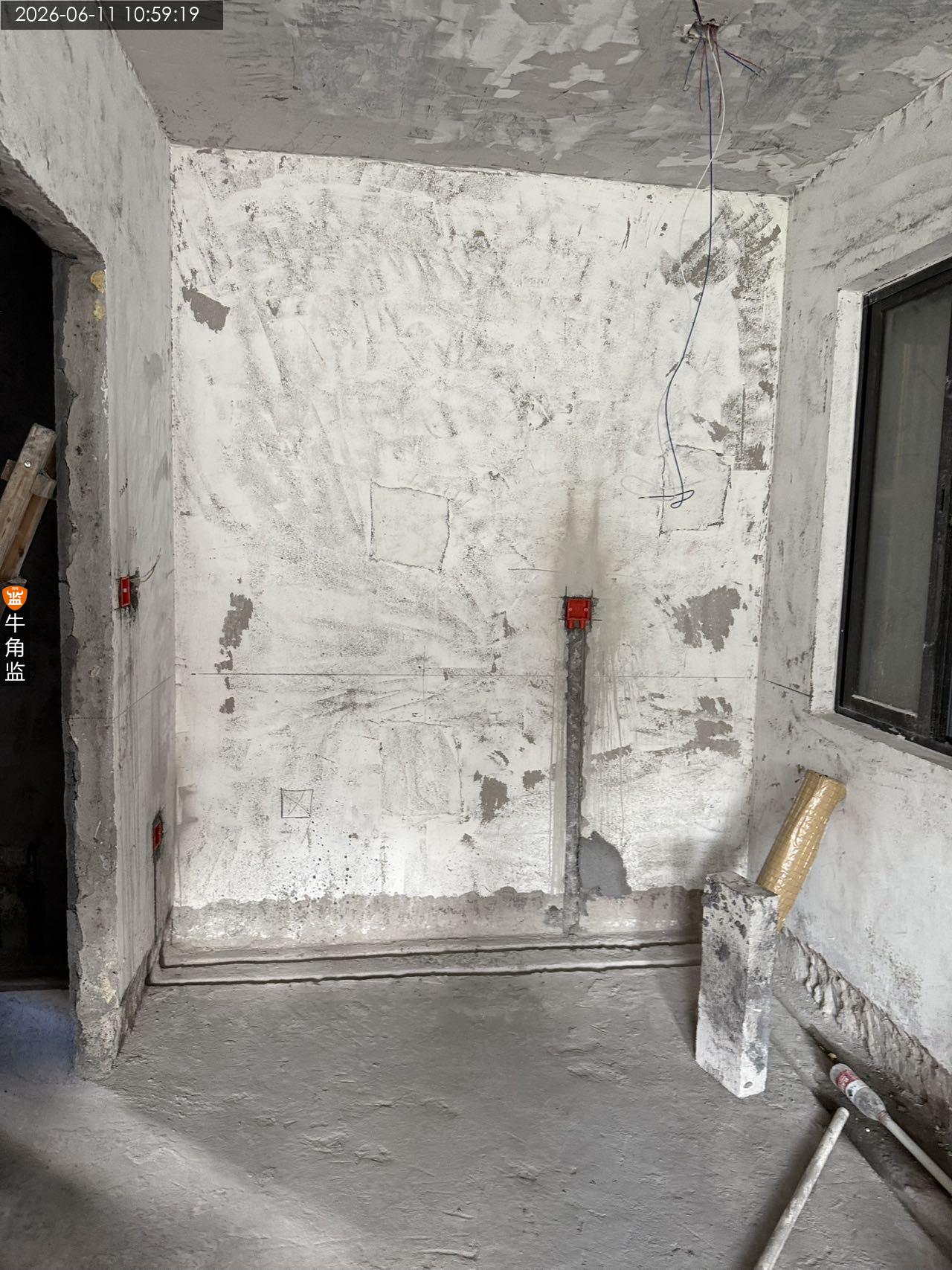

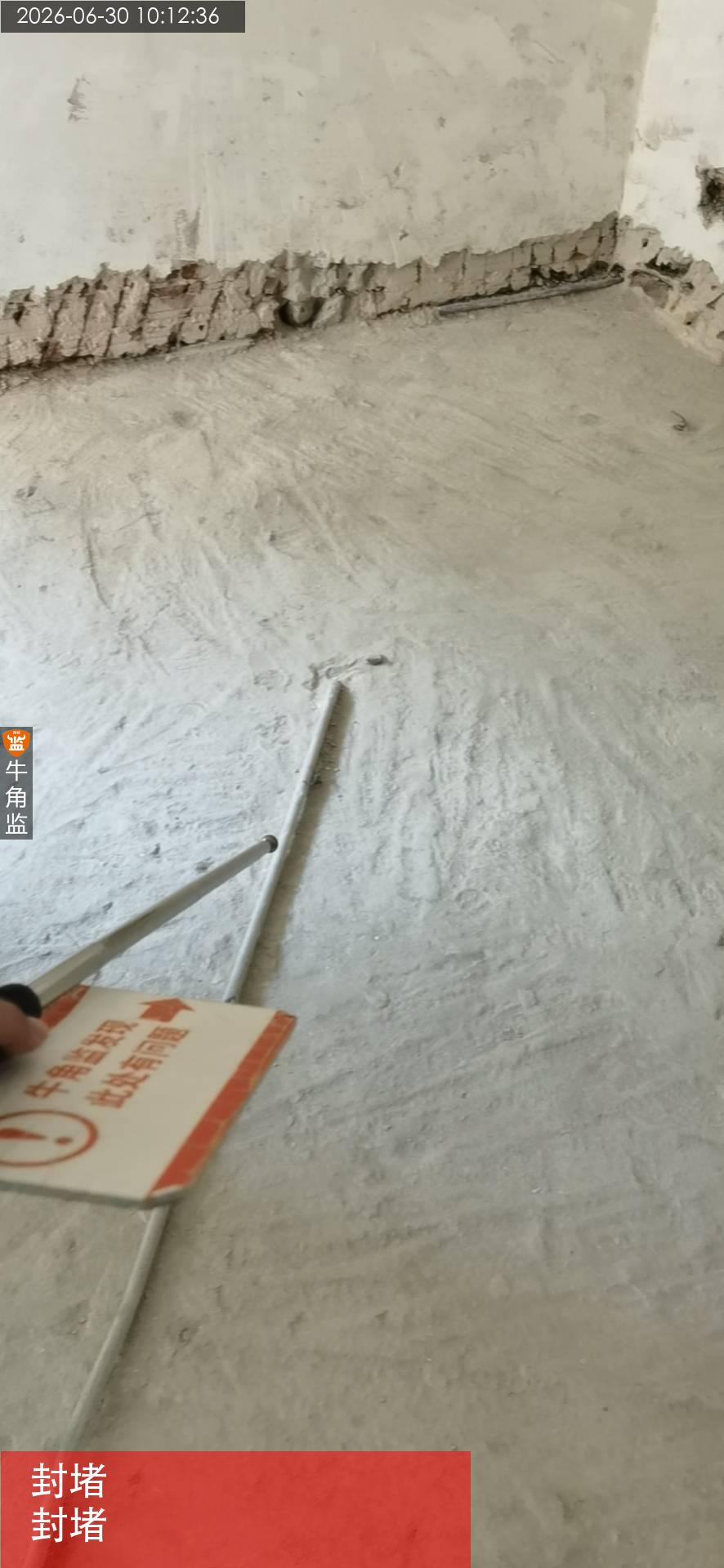

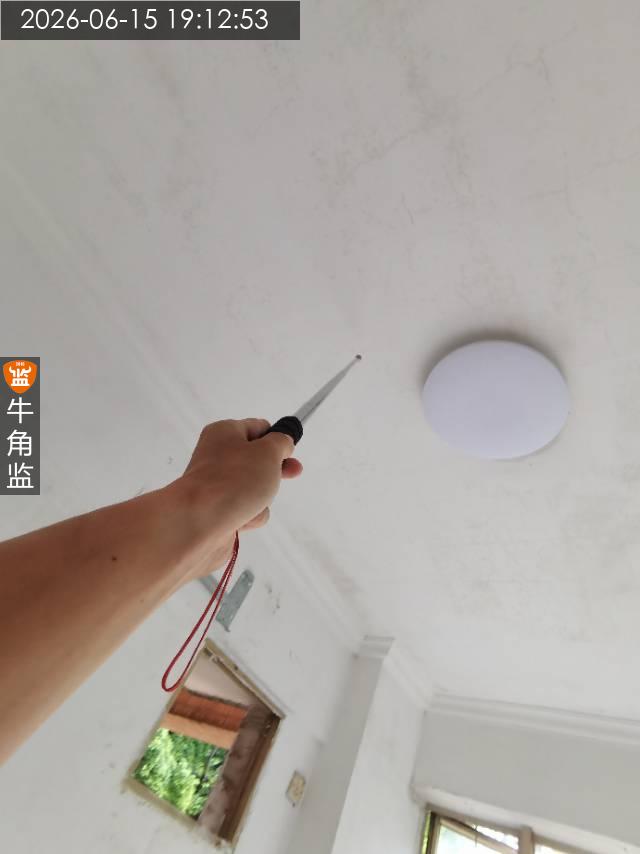

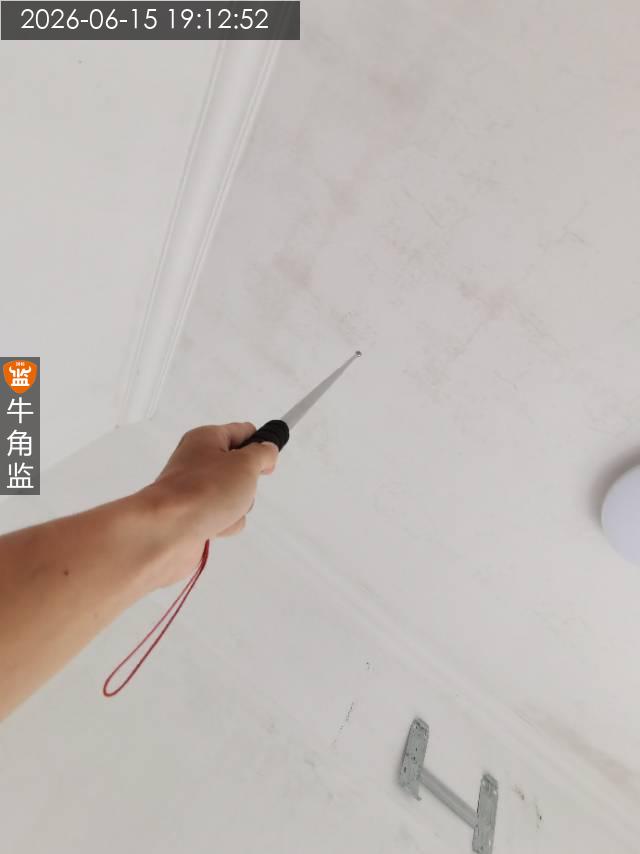

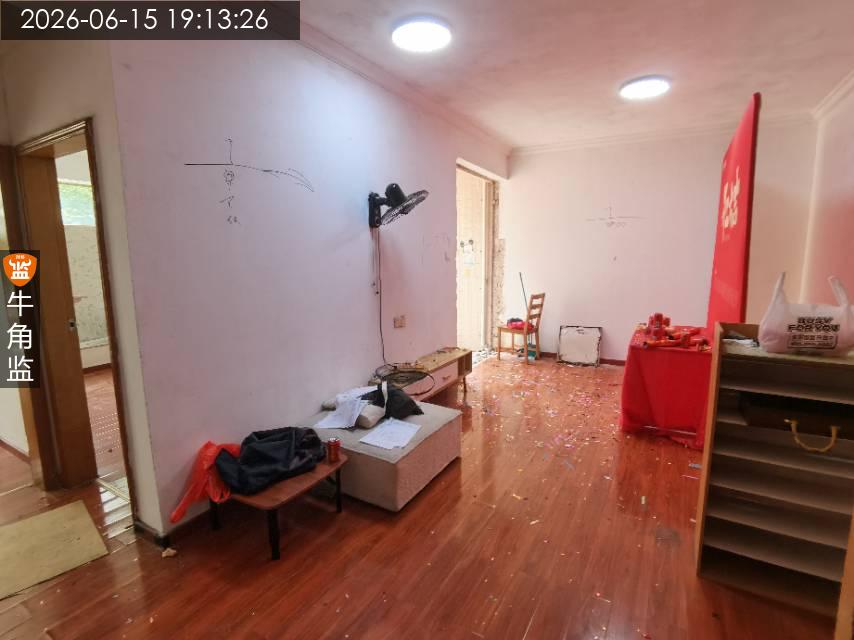

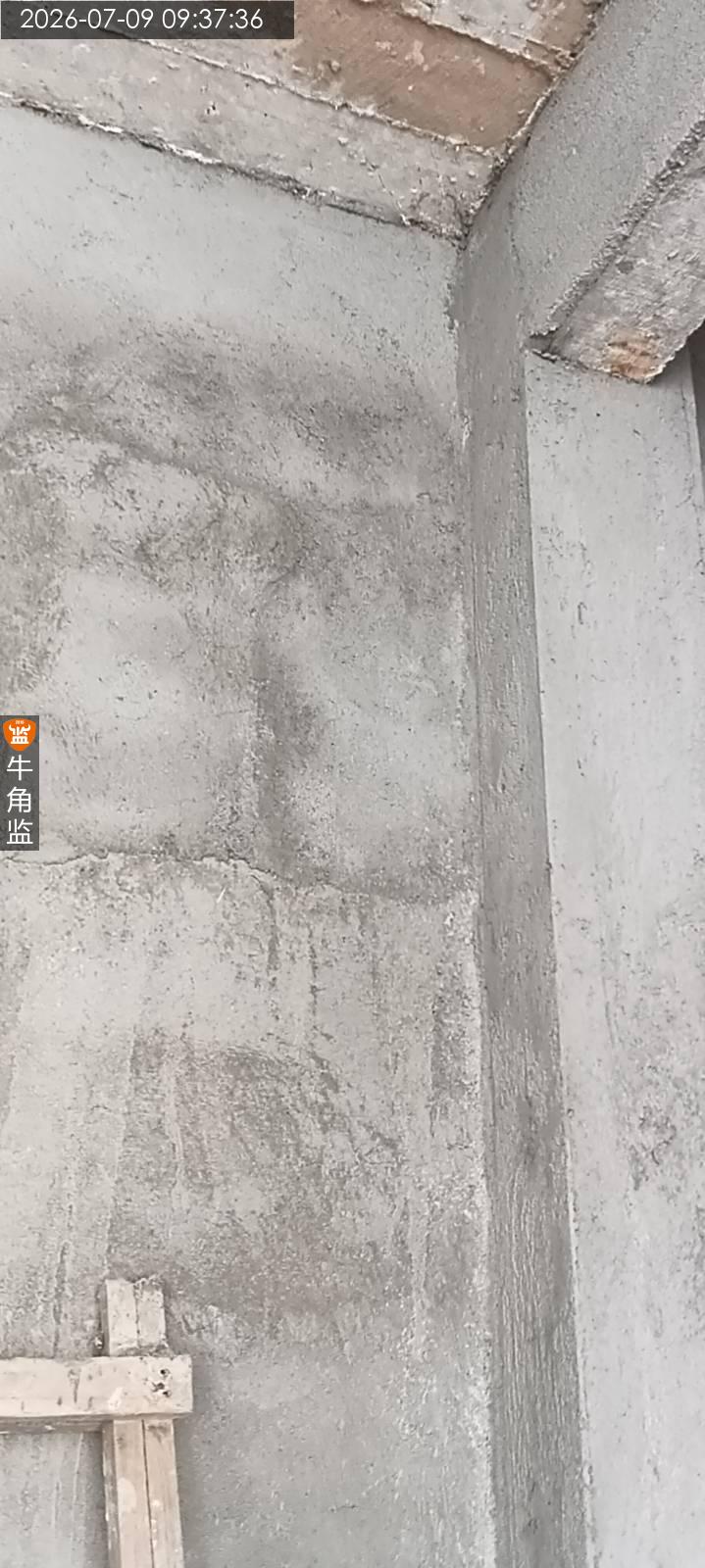

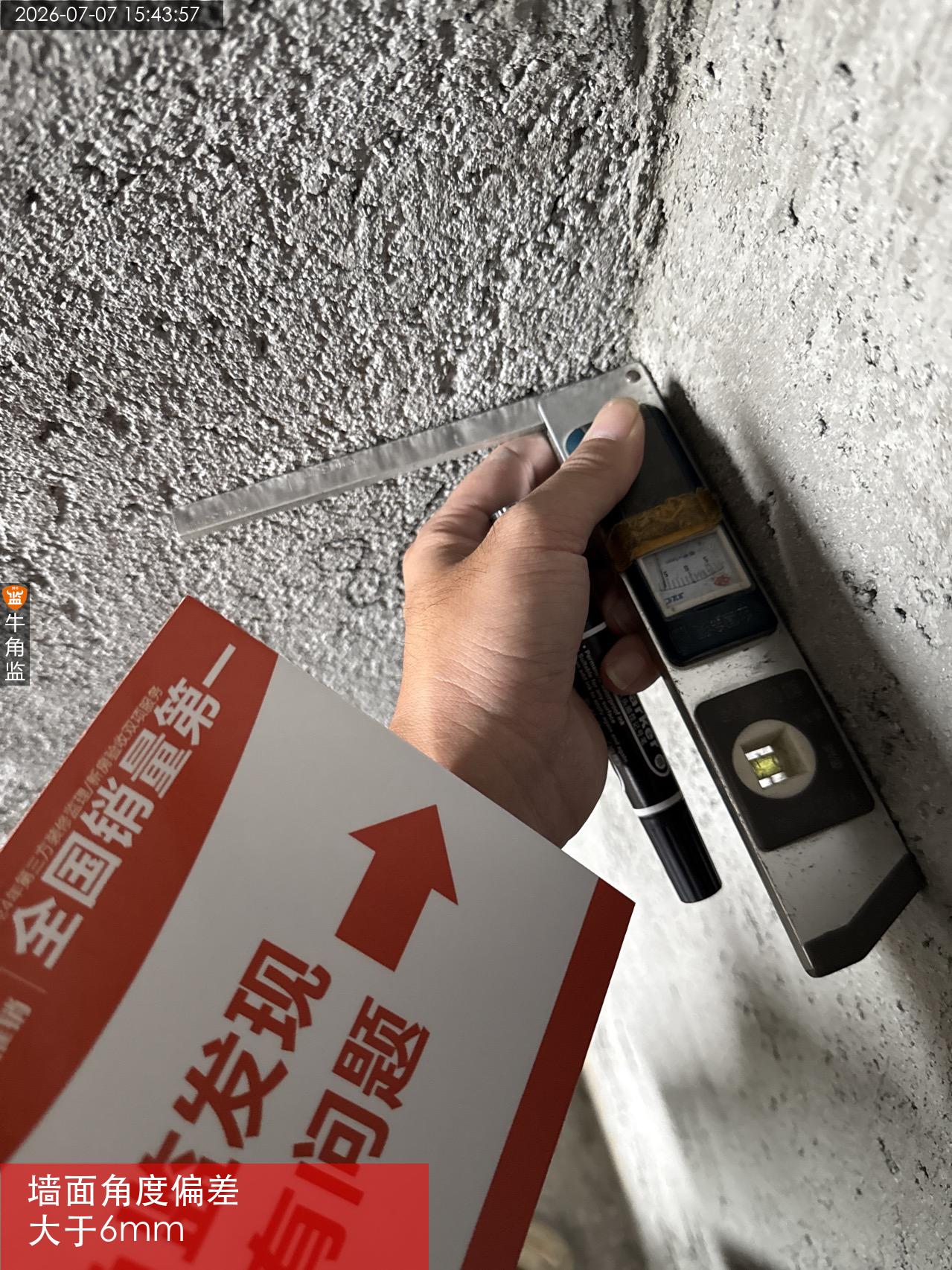

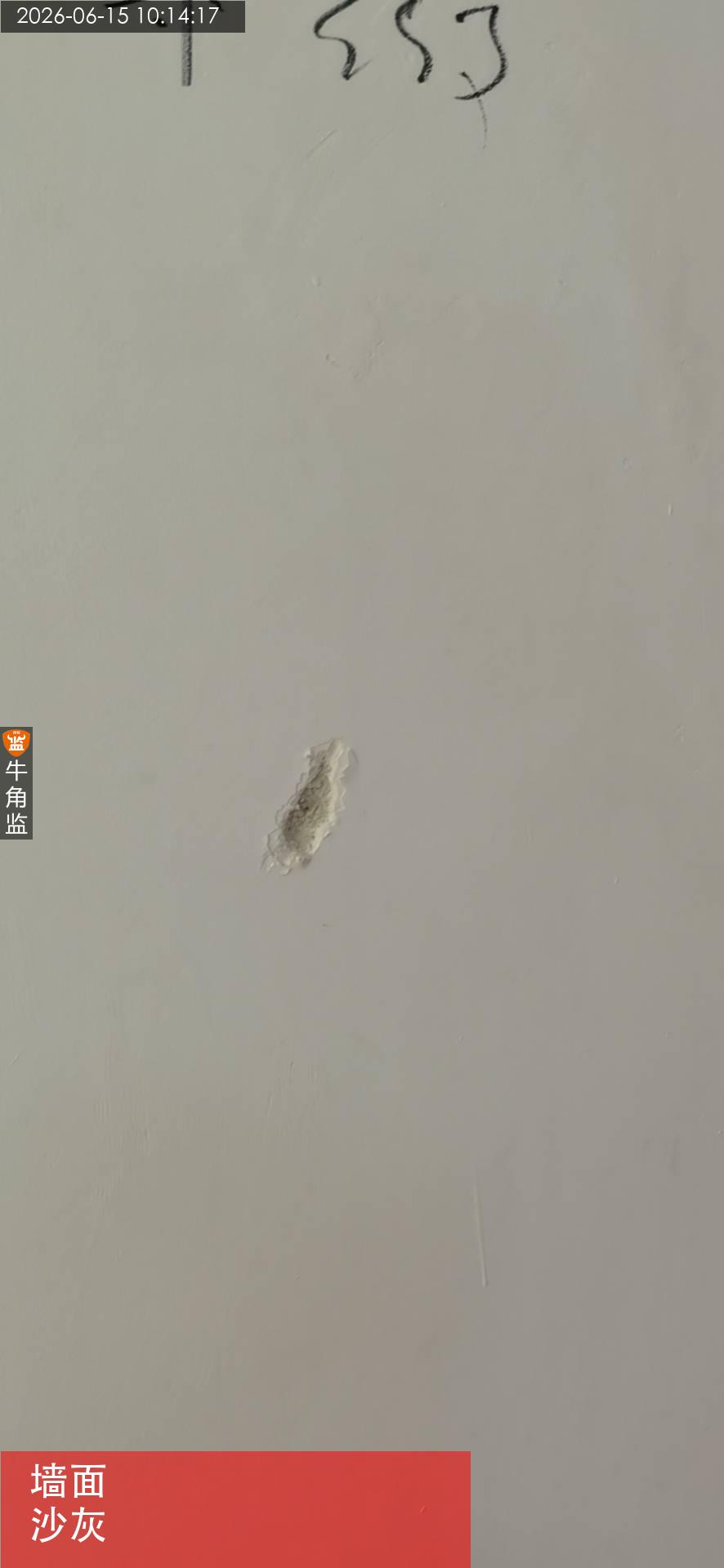

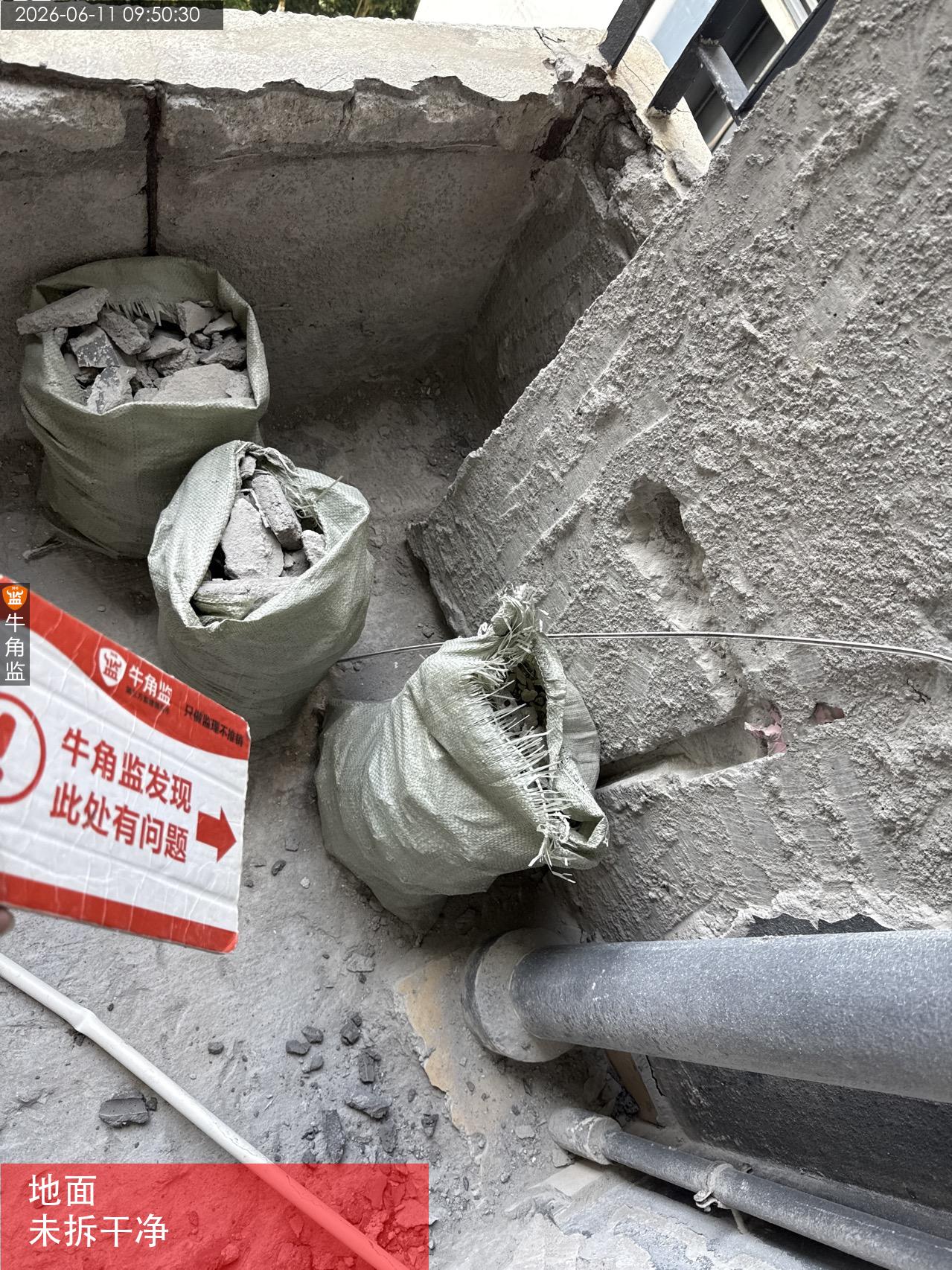

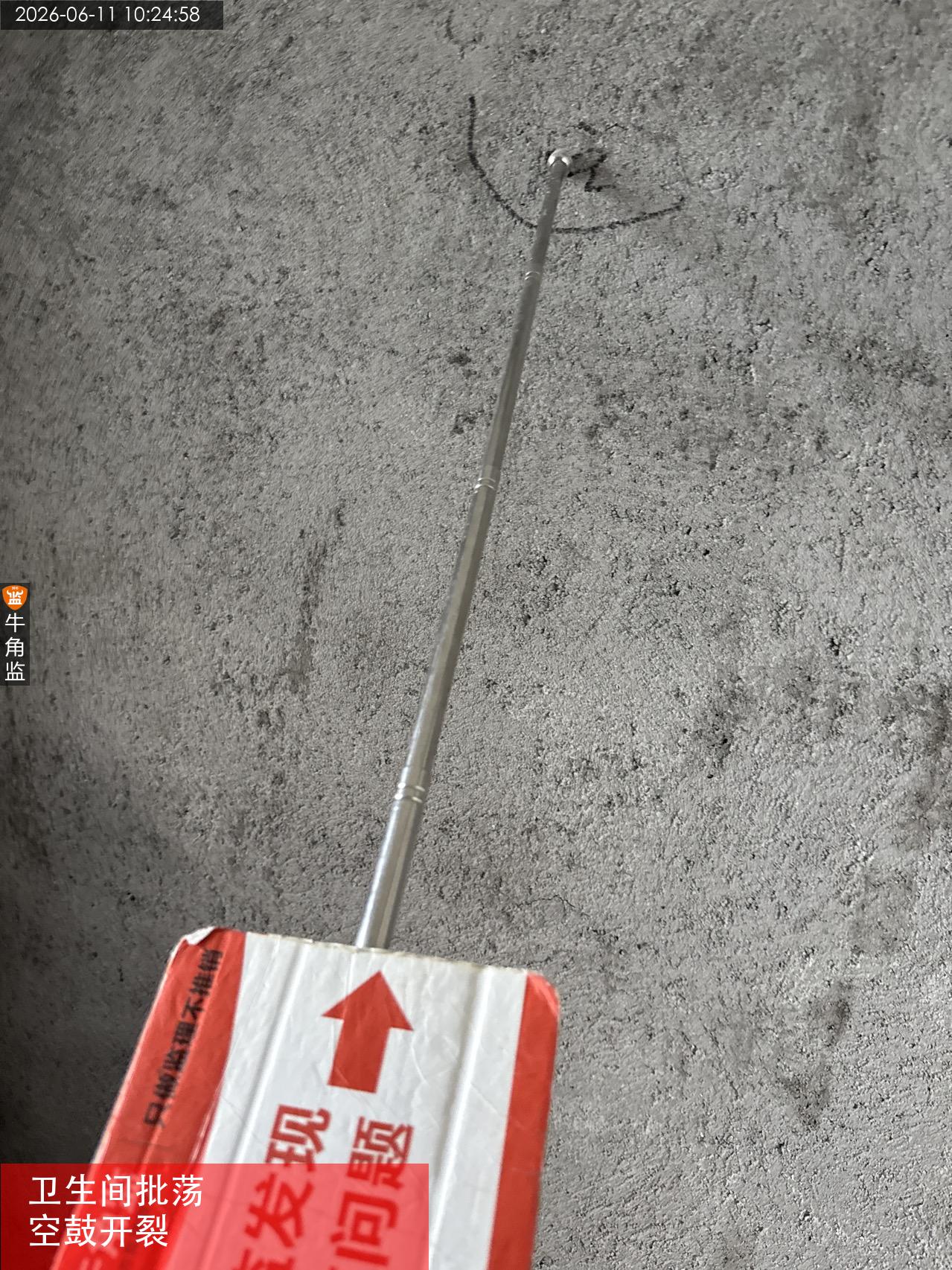

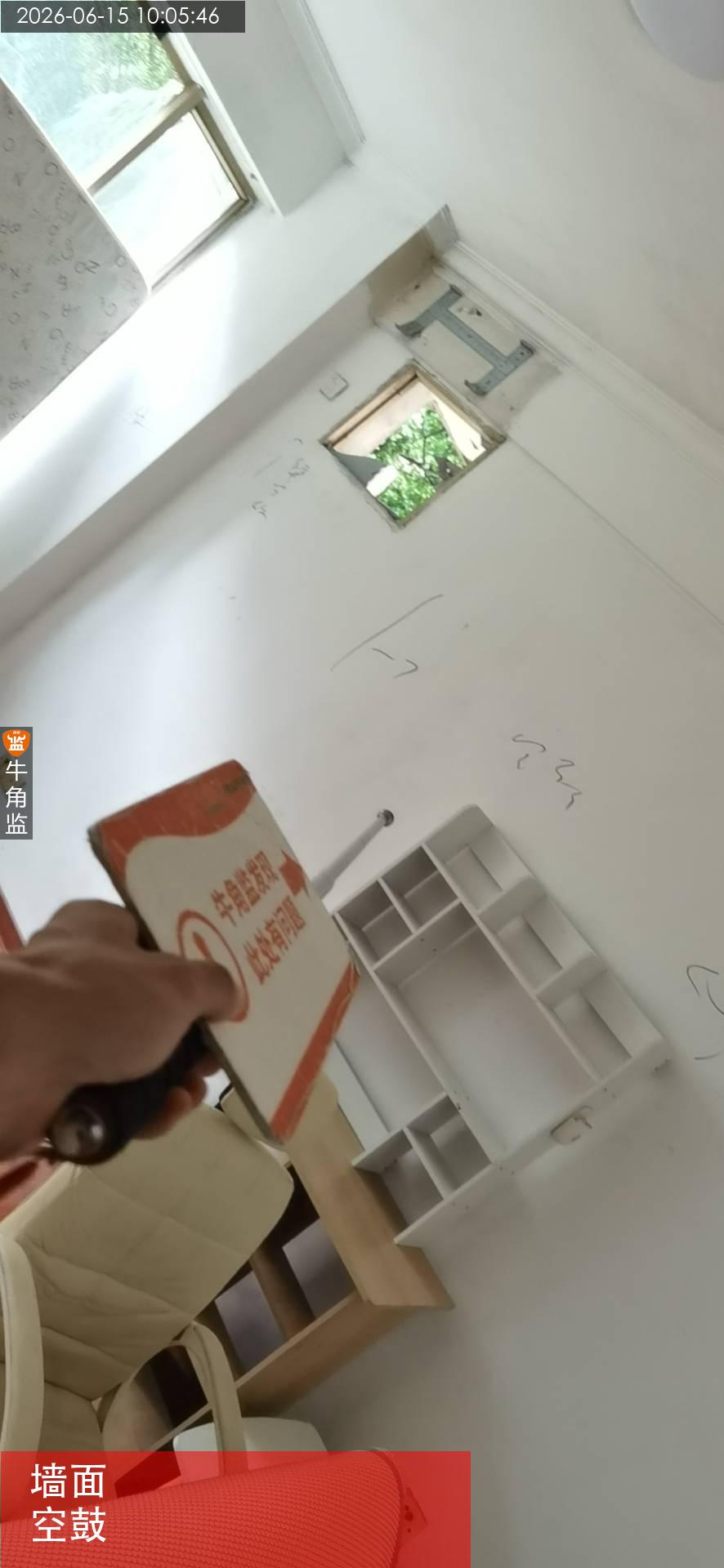

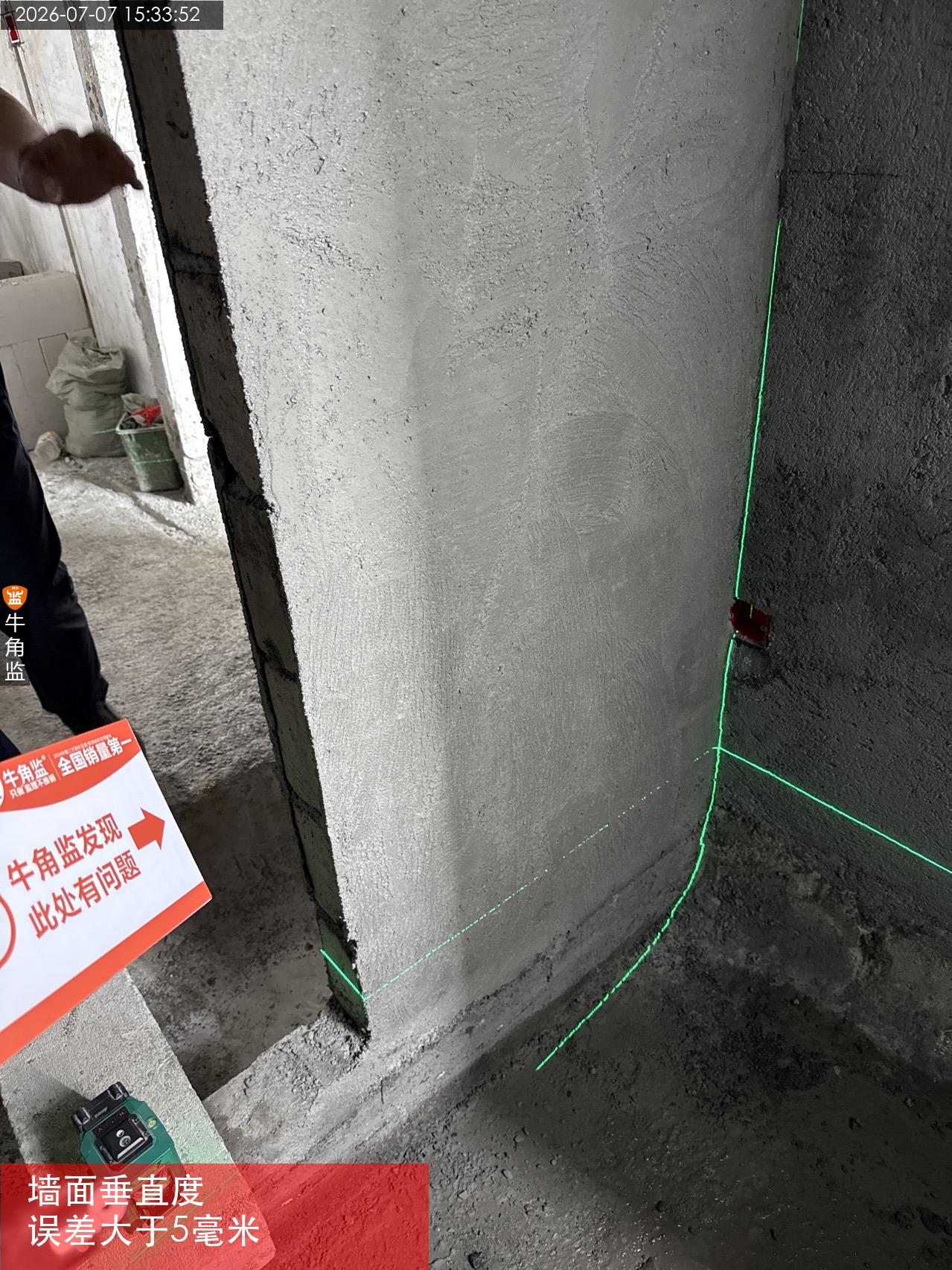

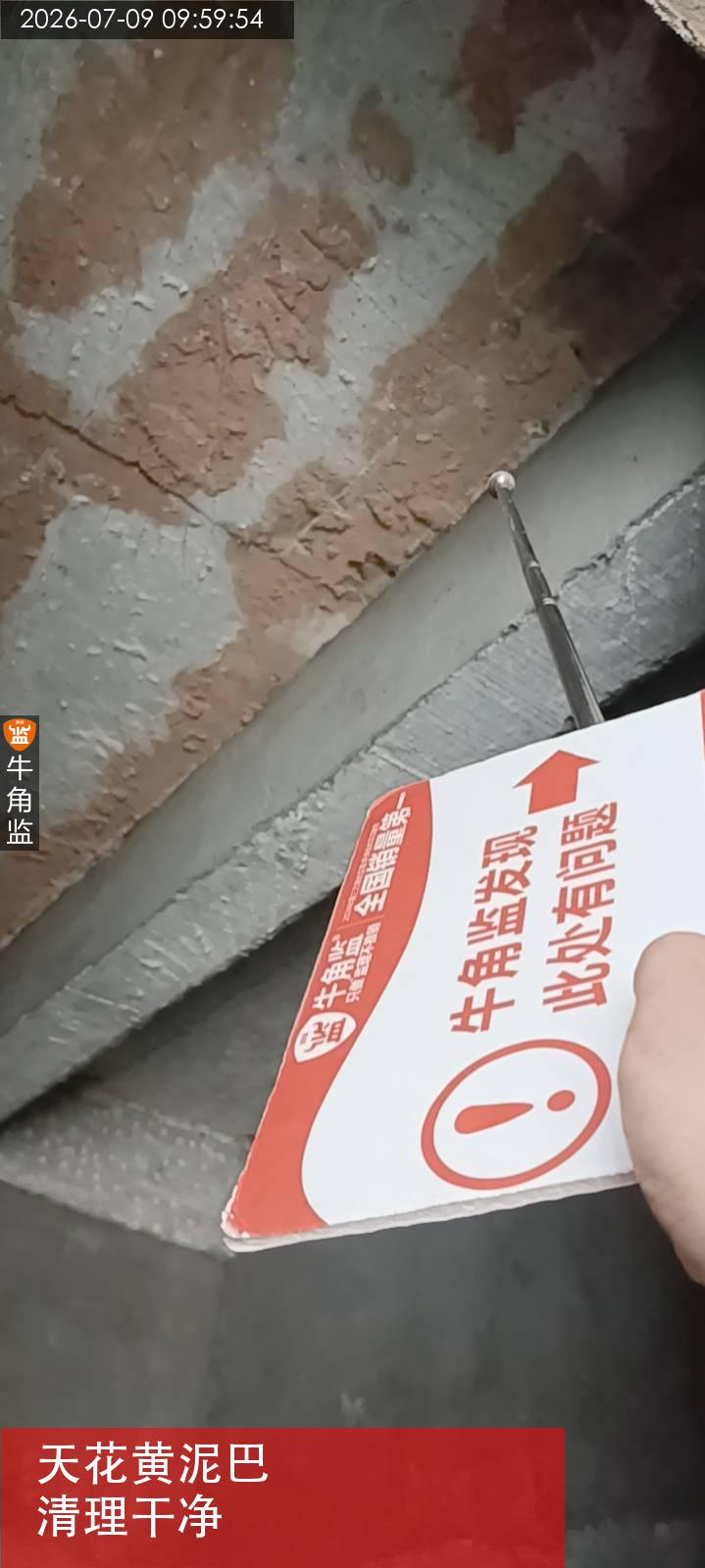

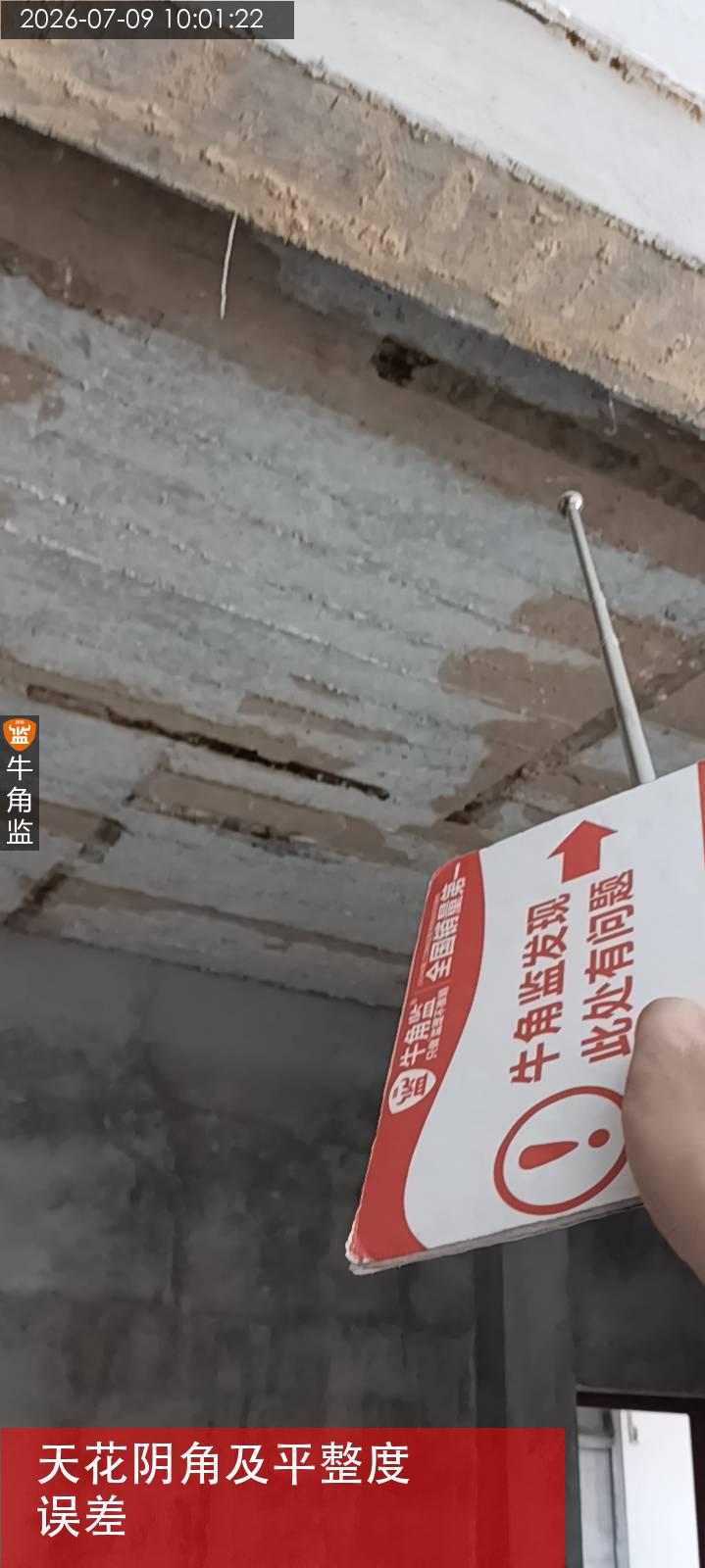

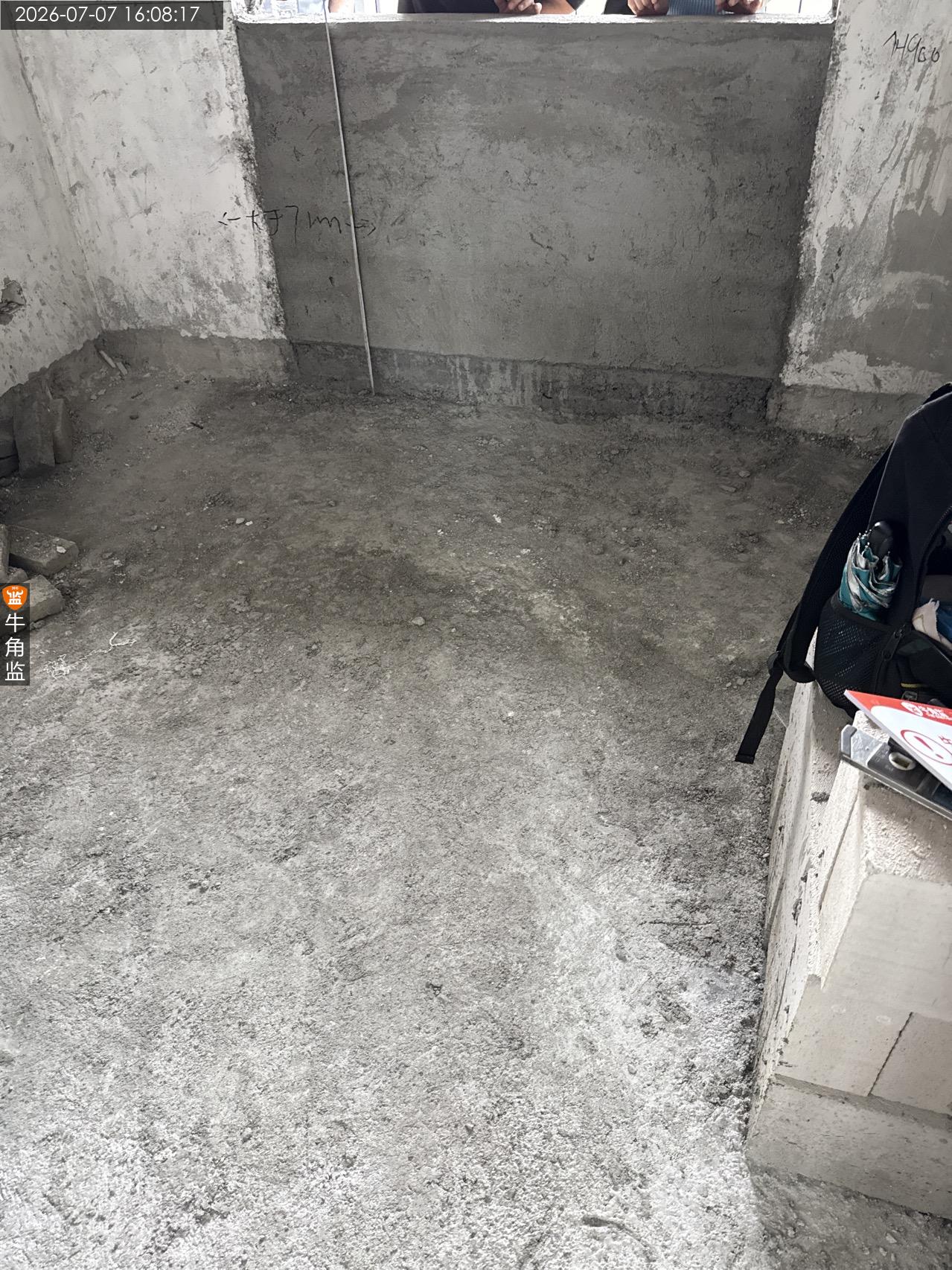

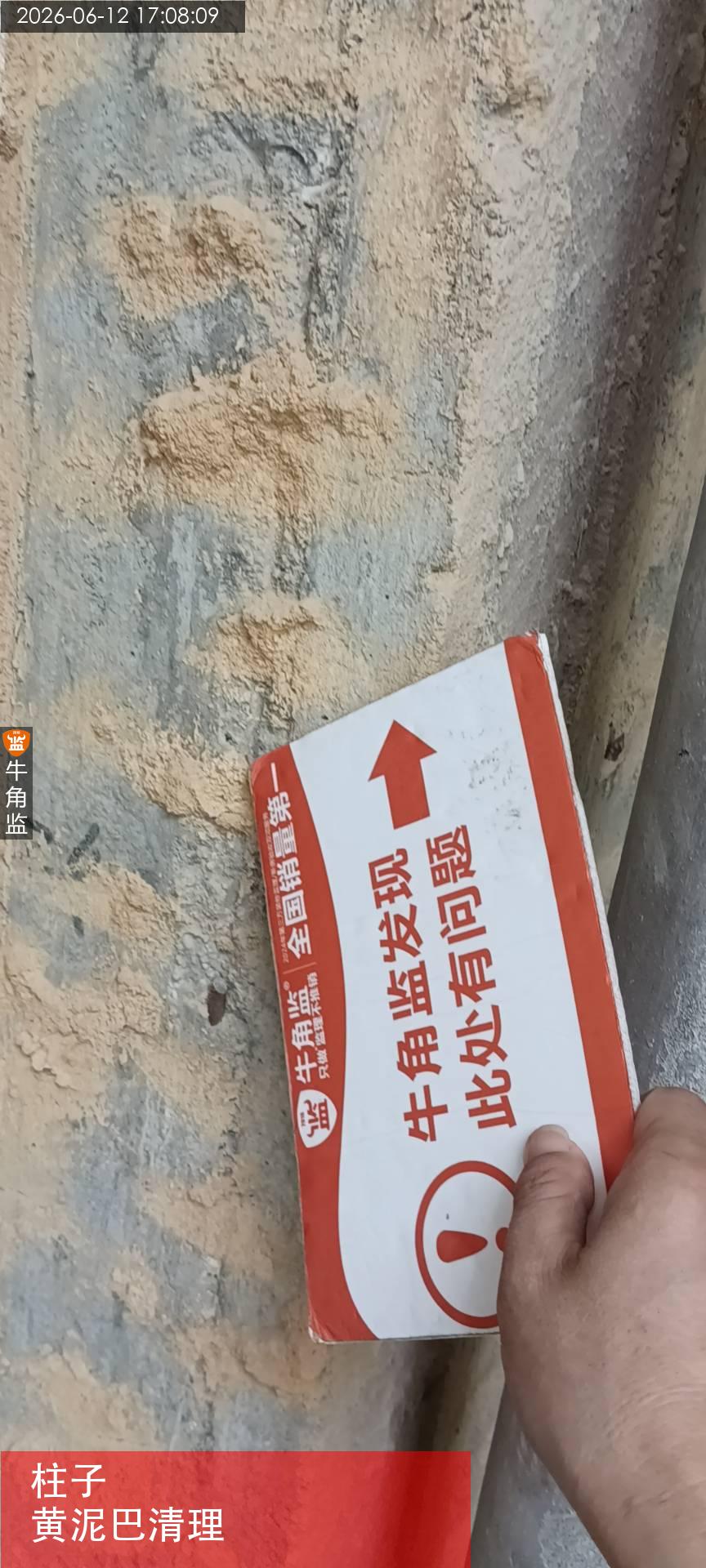

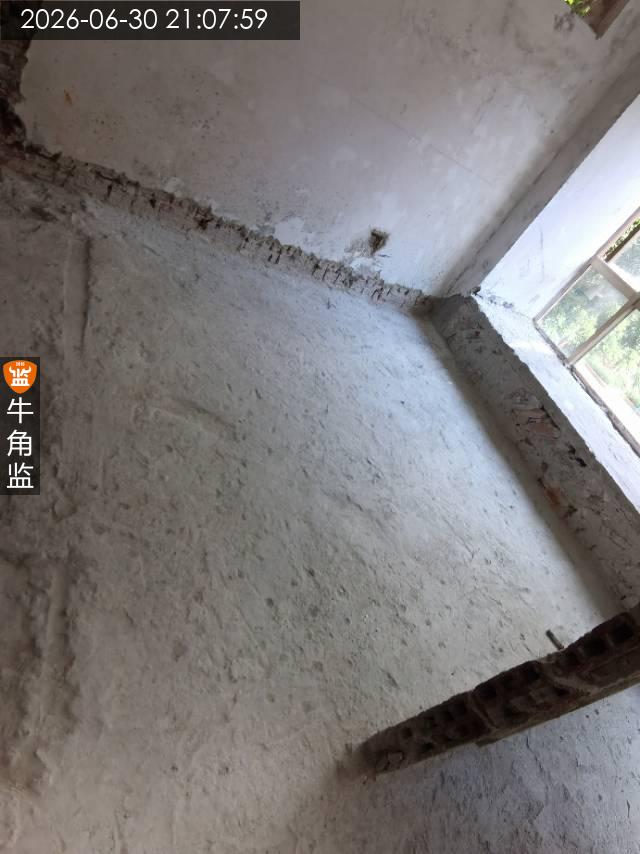

3、天花的平整度存在误差的情况,还有天花的黄泥巴,阴角位及局部的泥巴未清理干净。;整改建议:现场沟通施工方,后面统一找平处理和泥巴打拆清理干净处理,按要求整改到位。

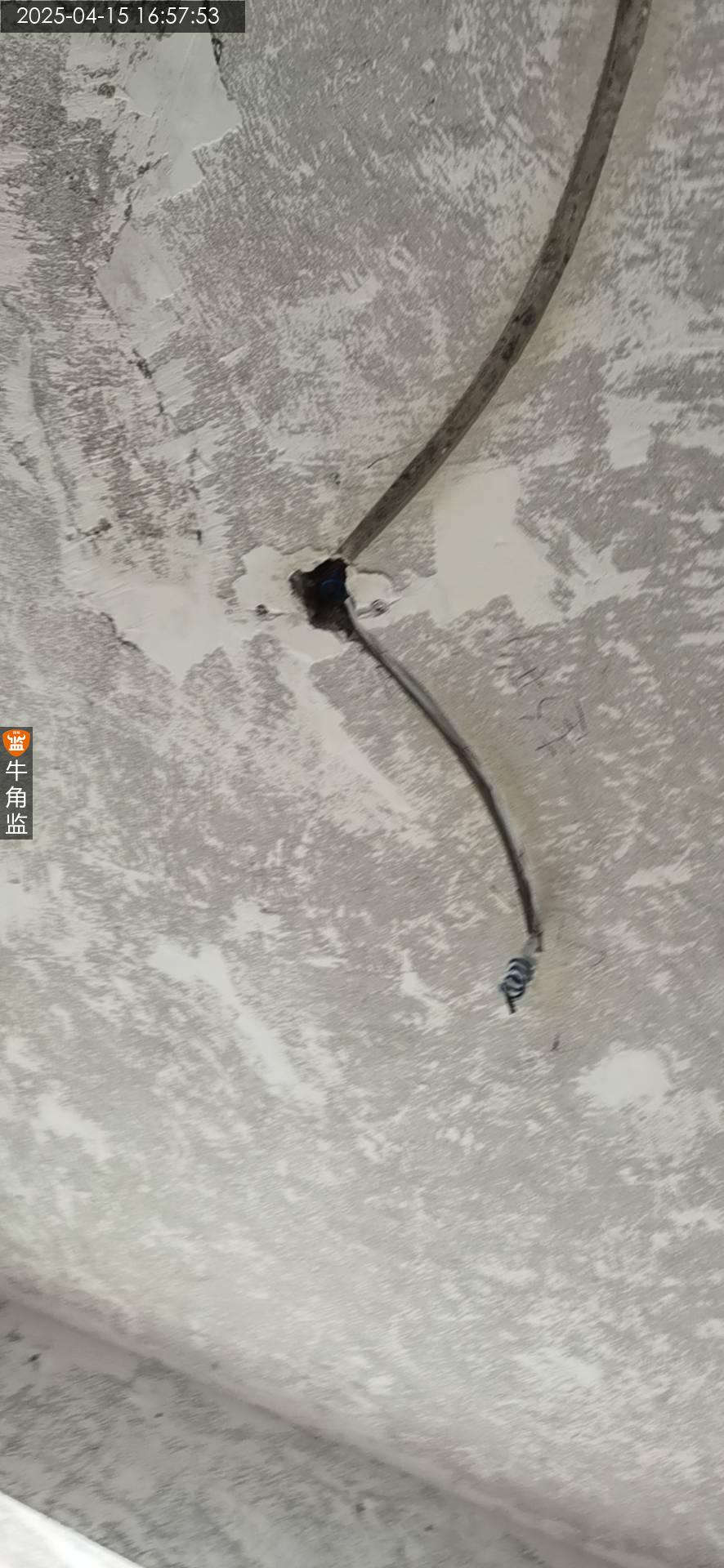

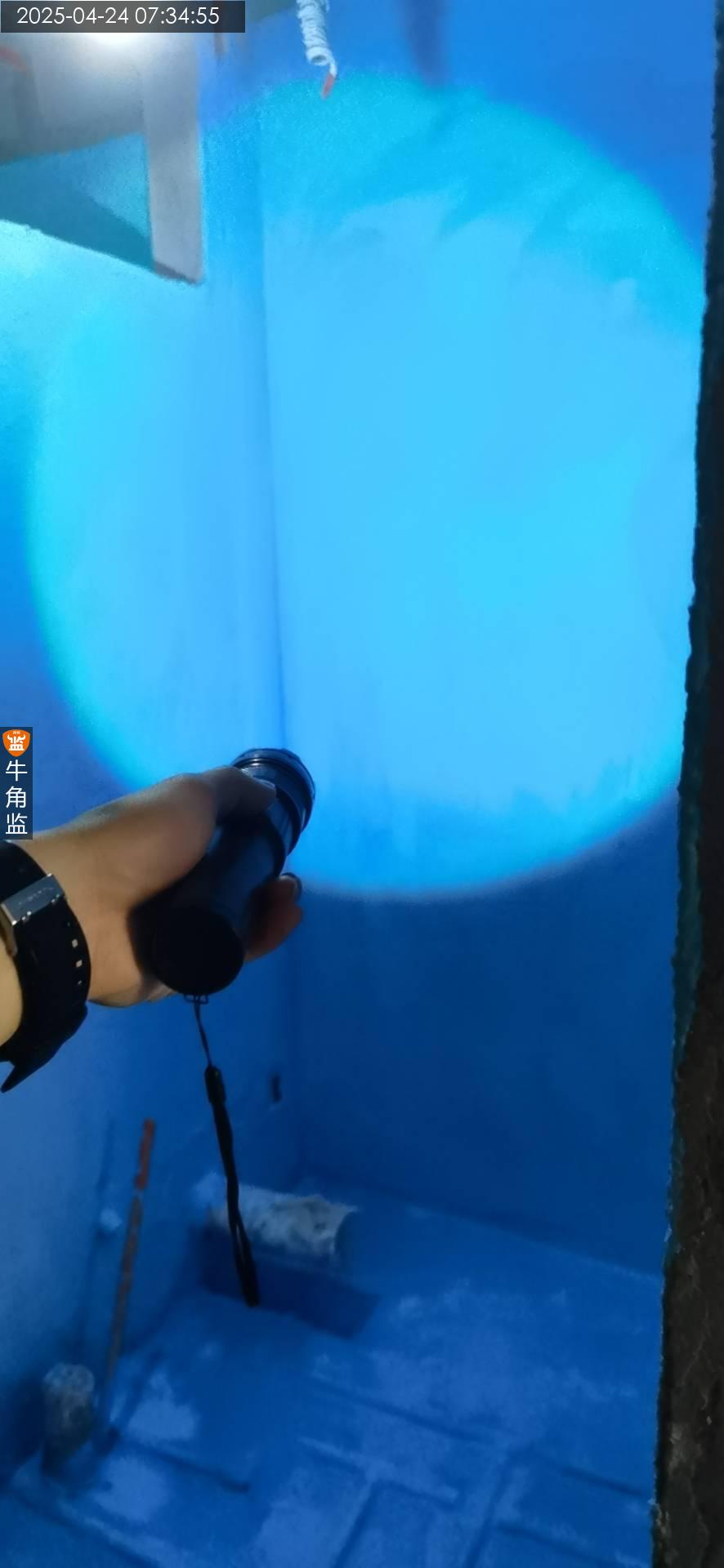

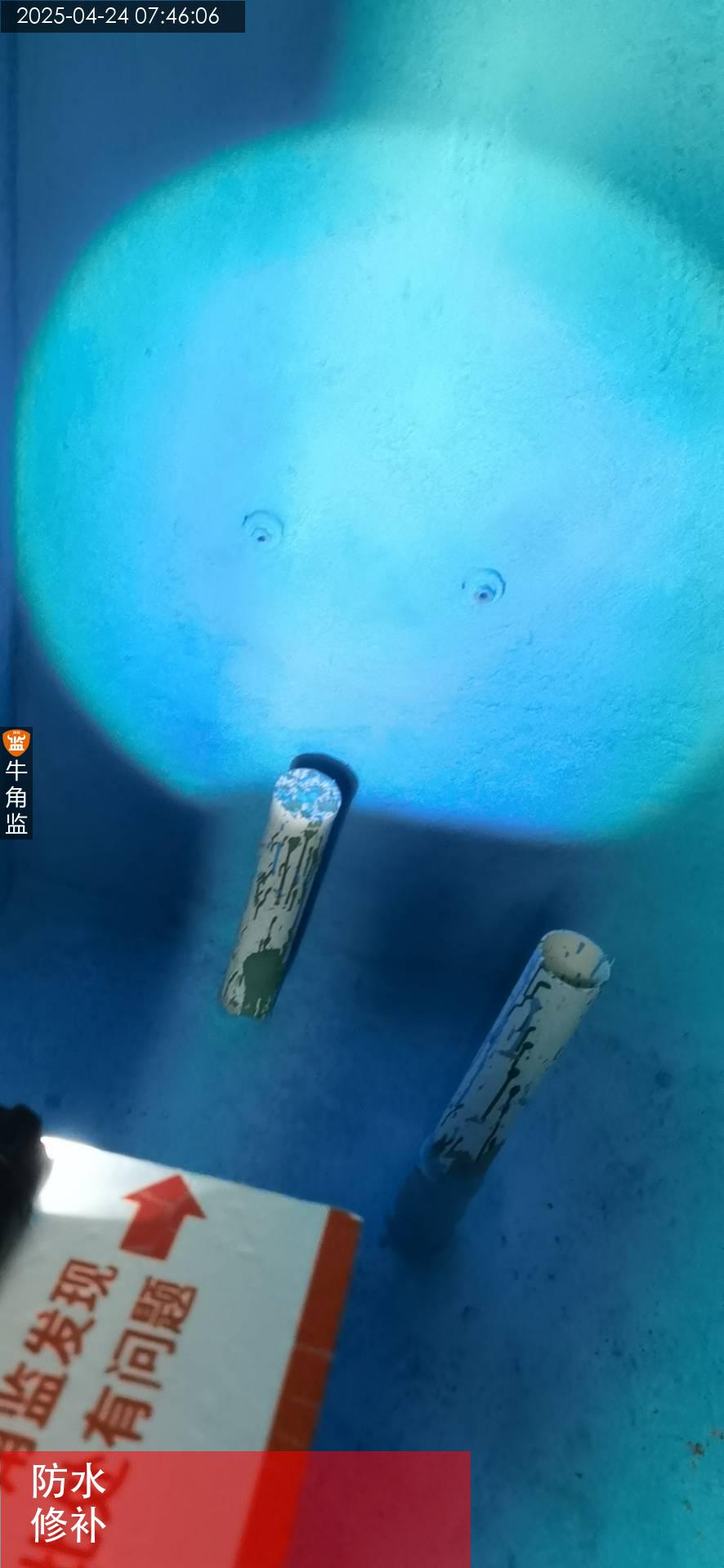

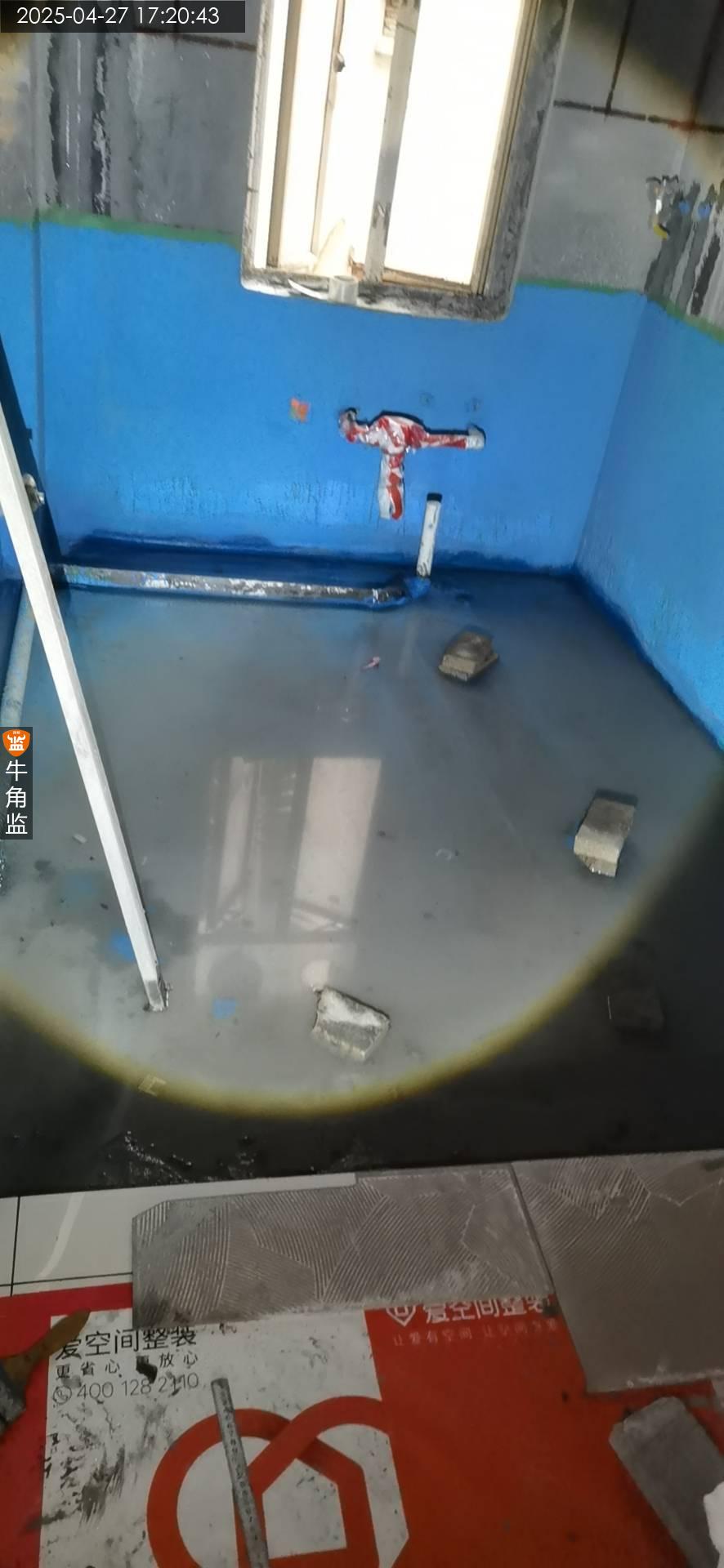

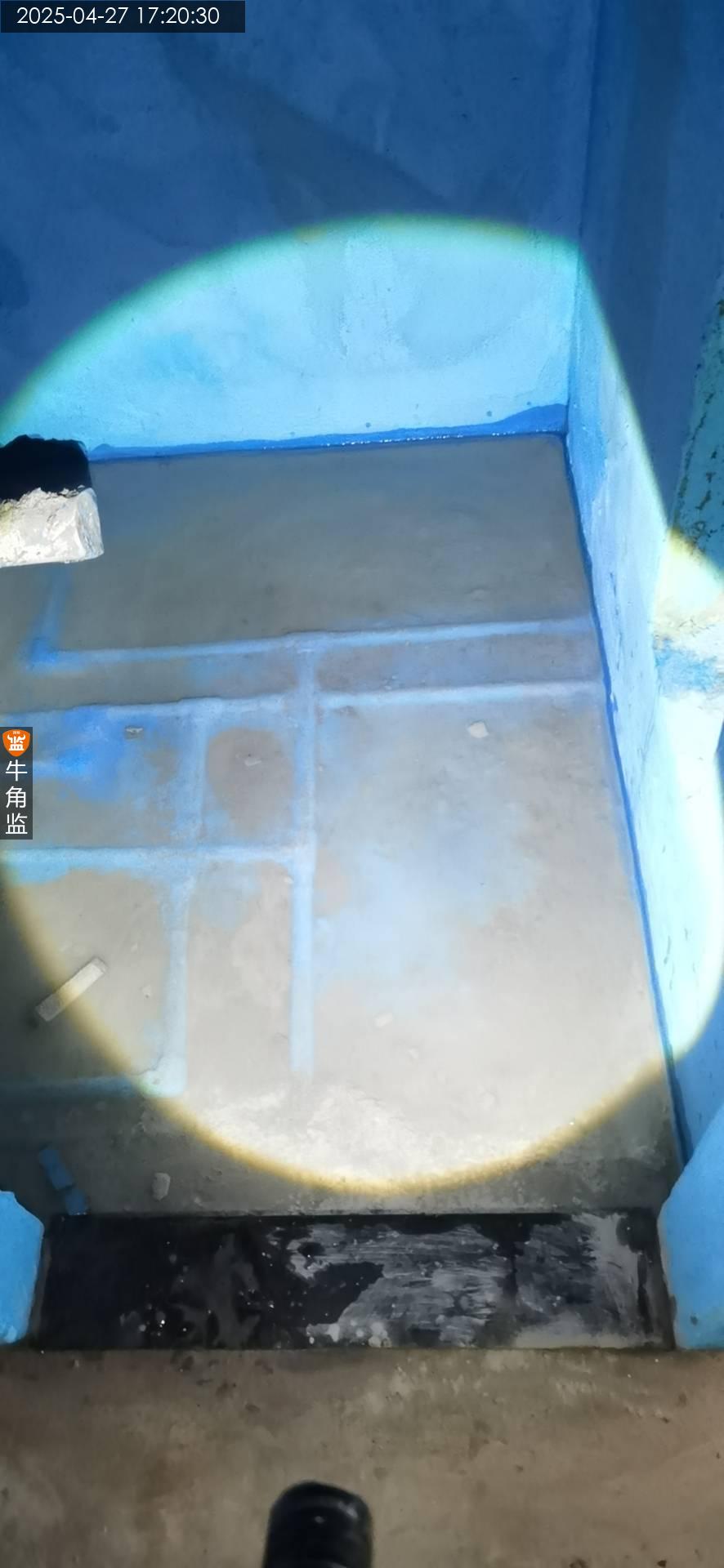

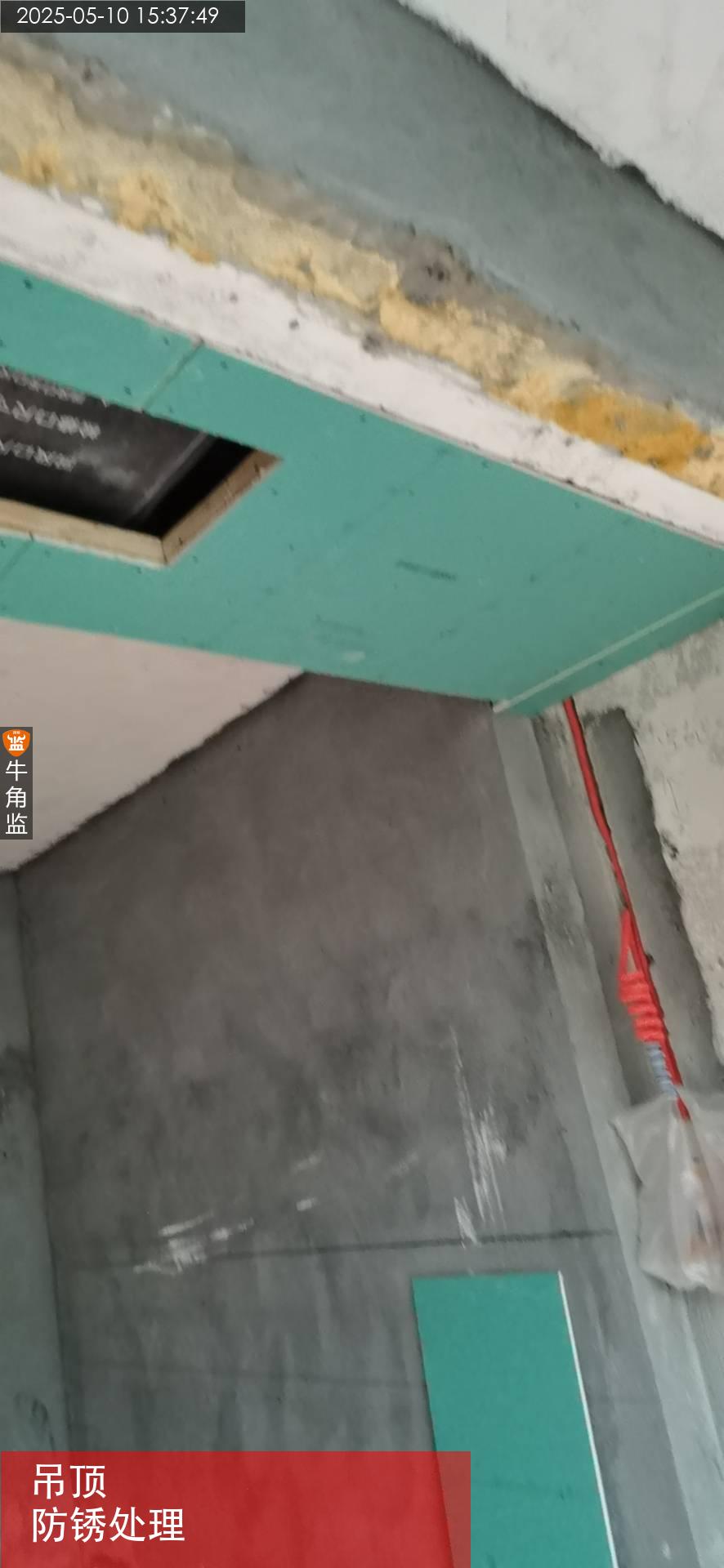

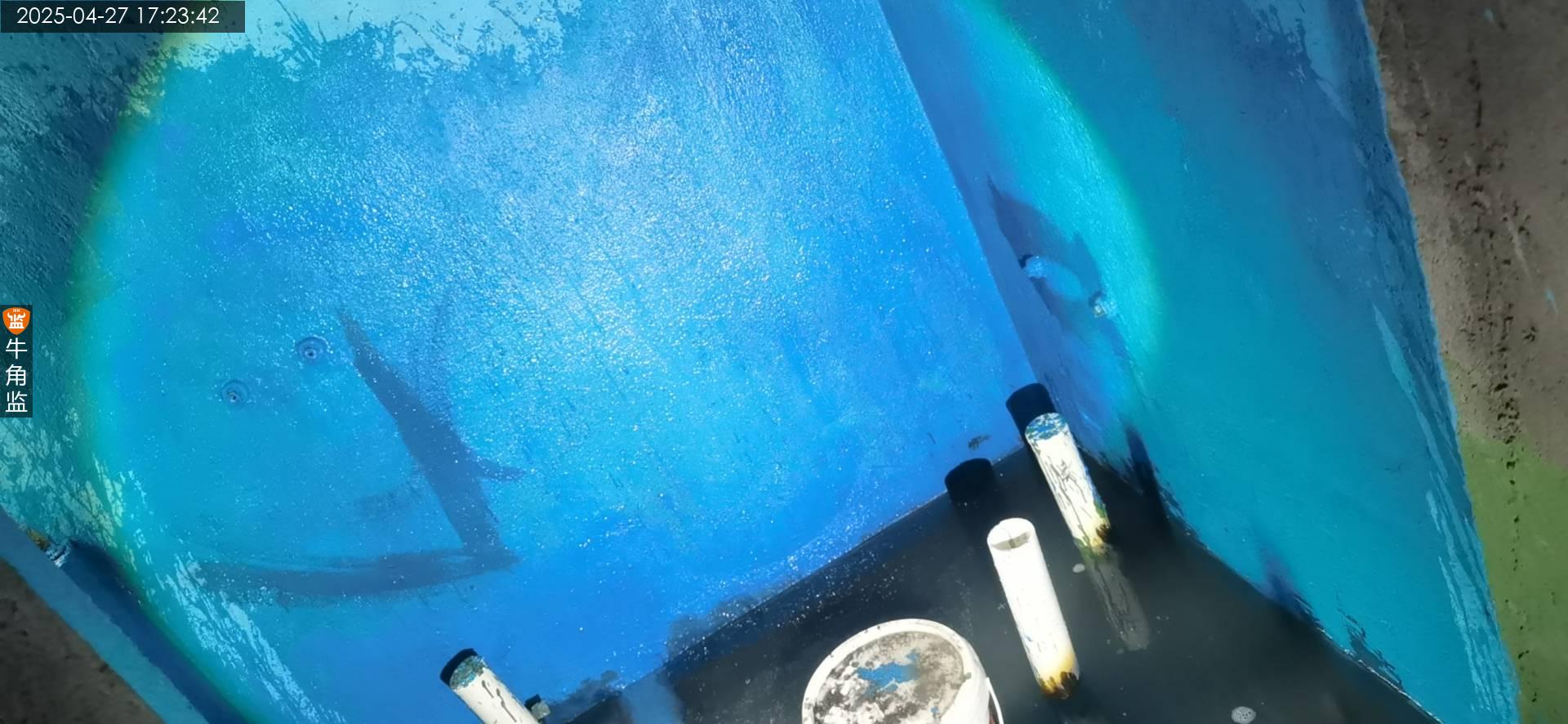

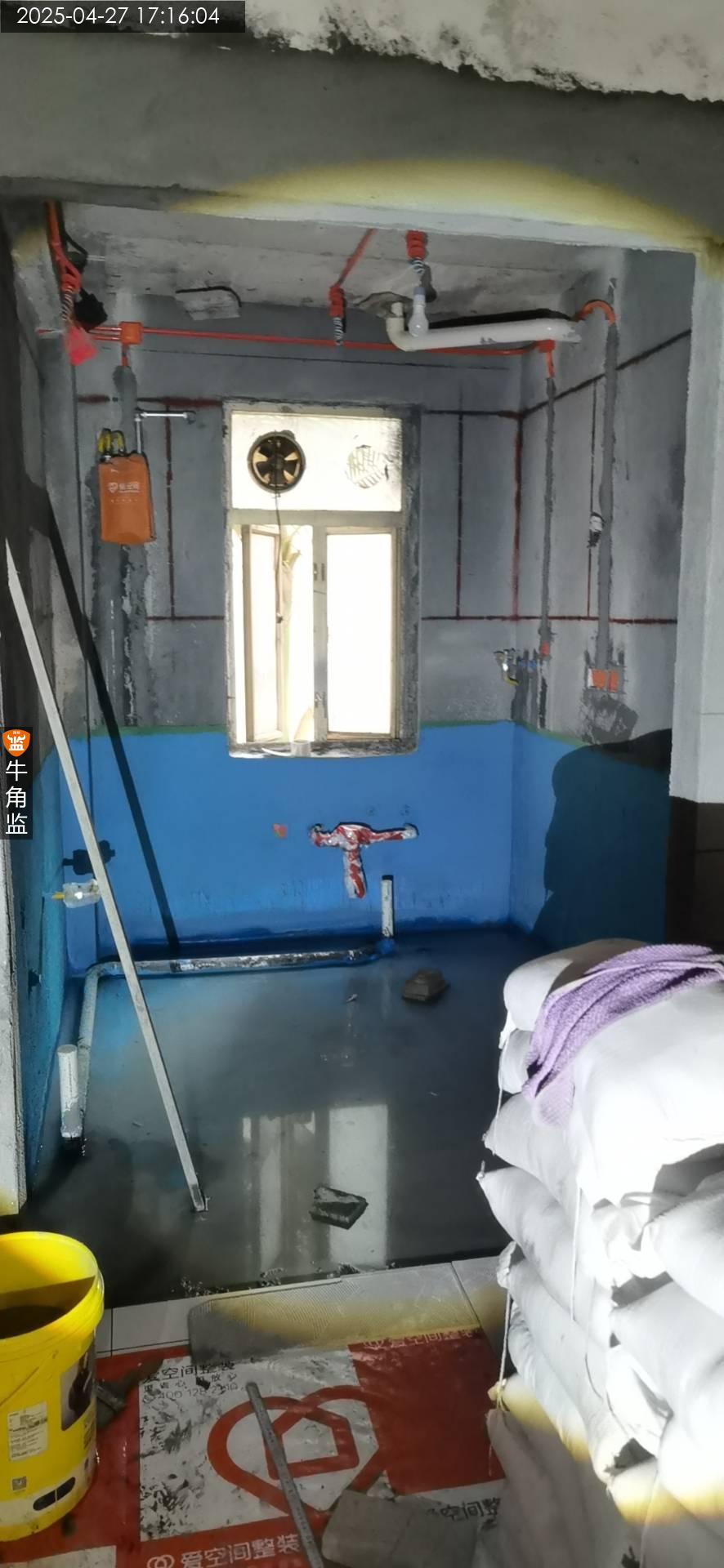

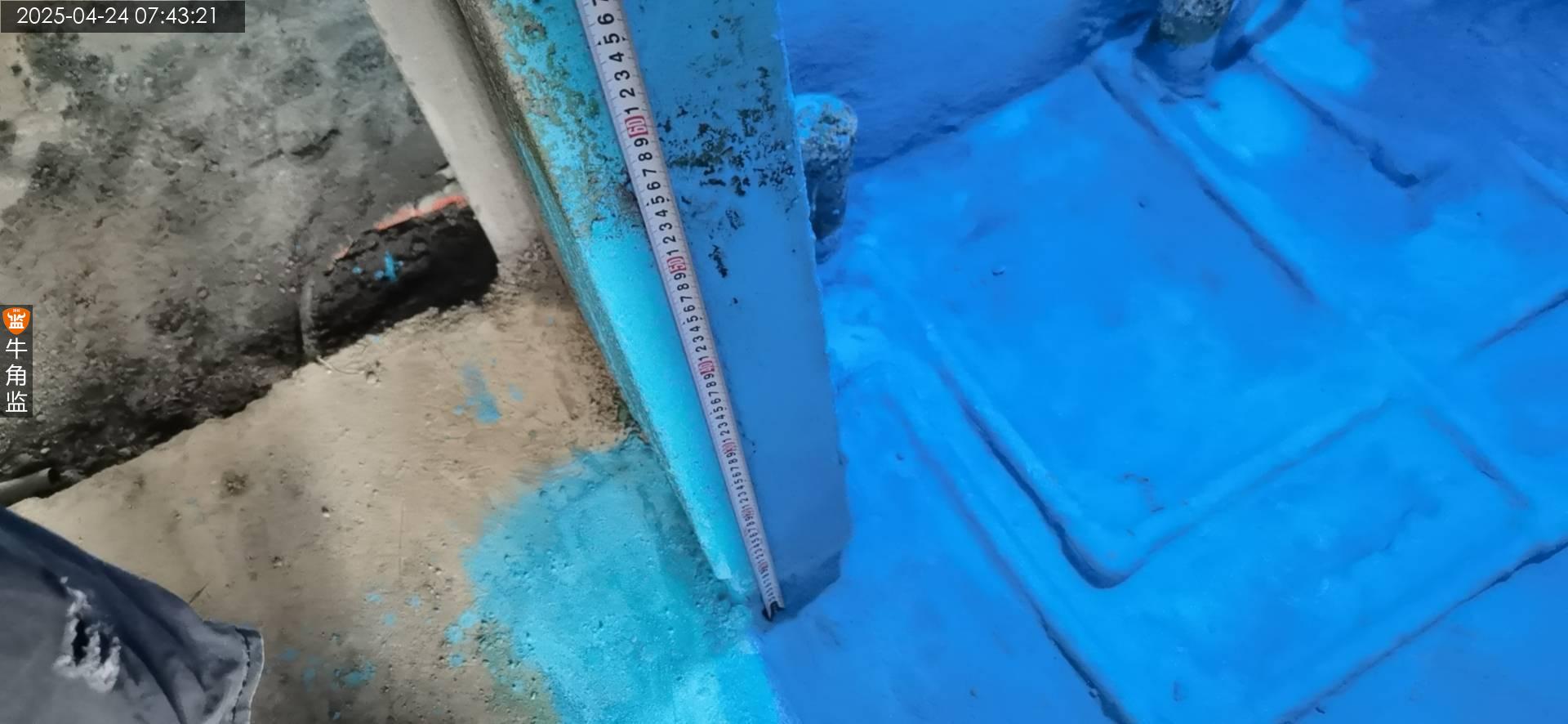

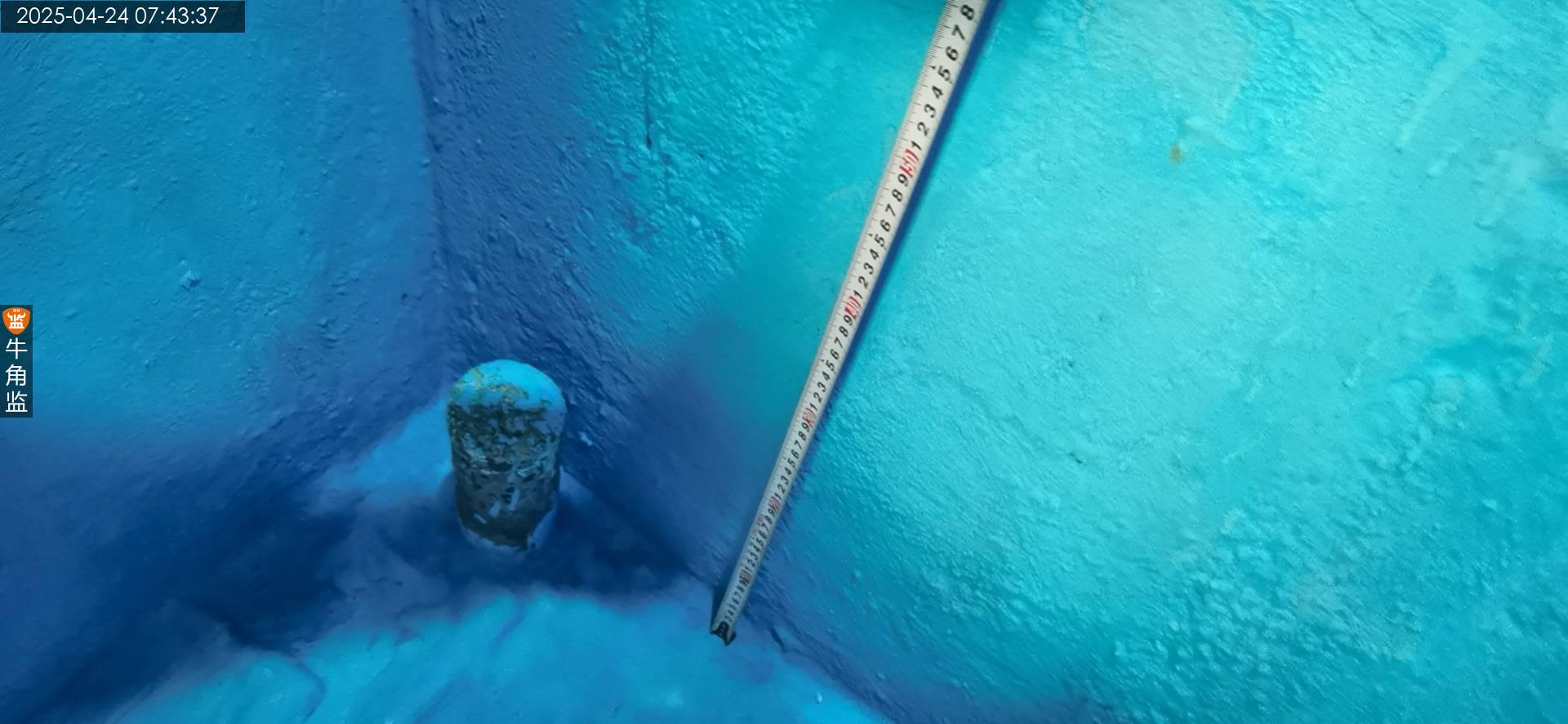

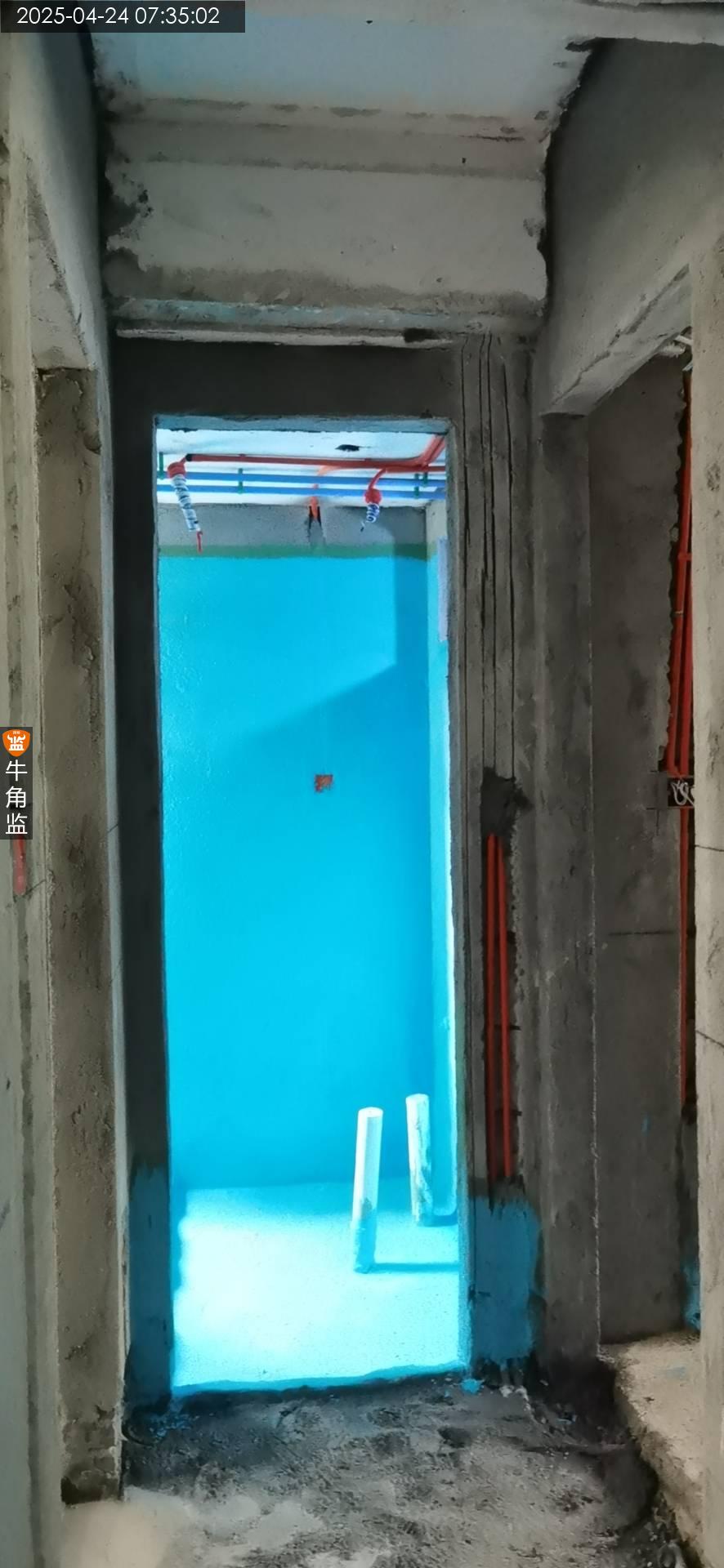

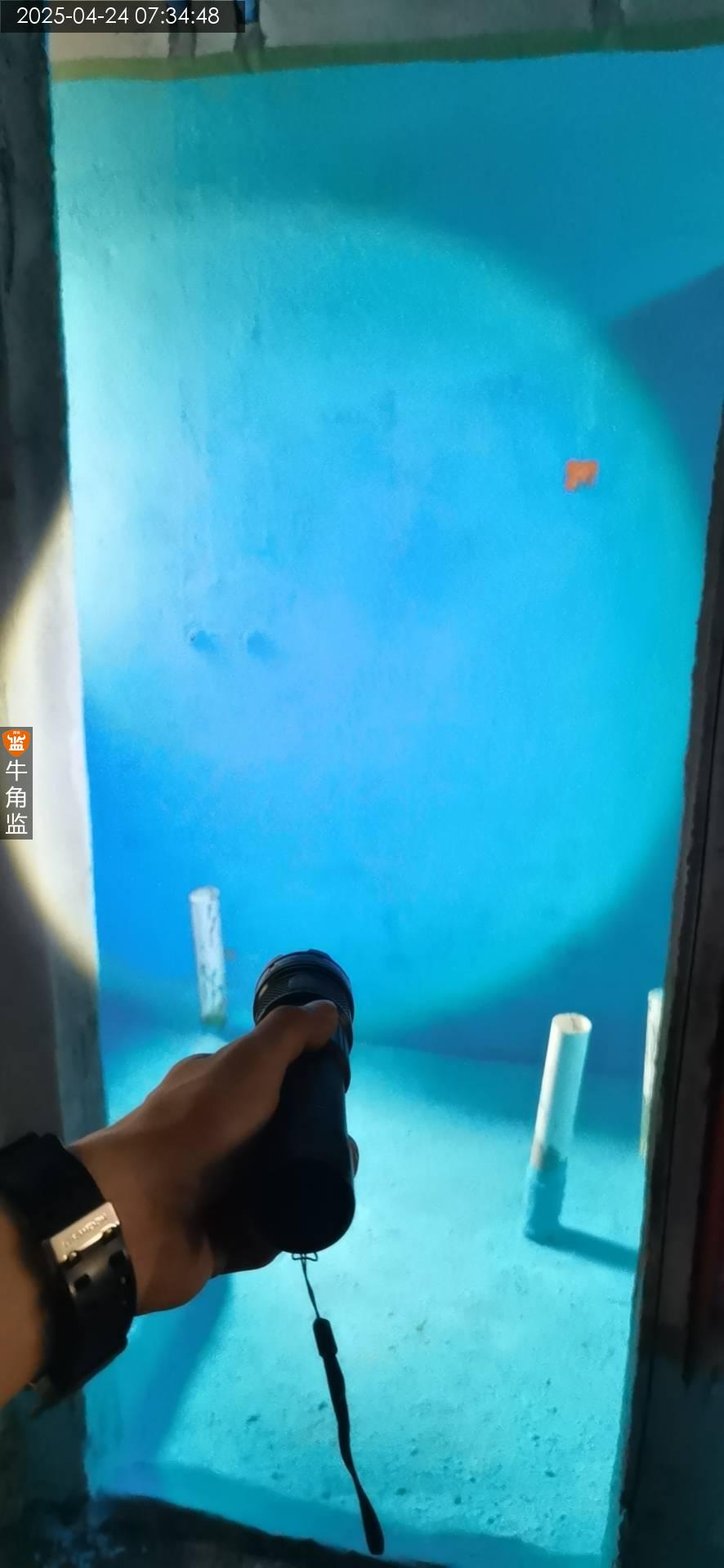

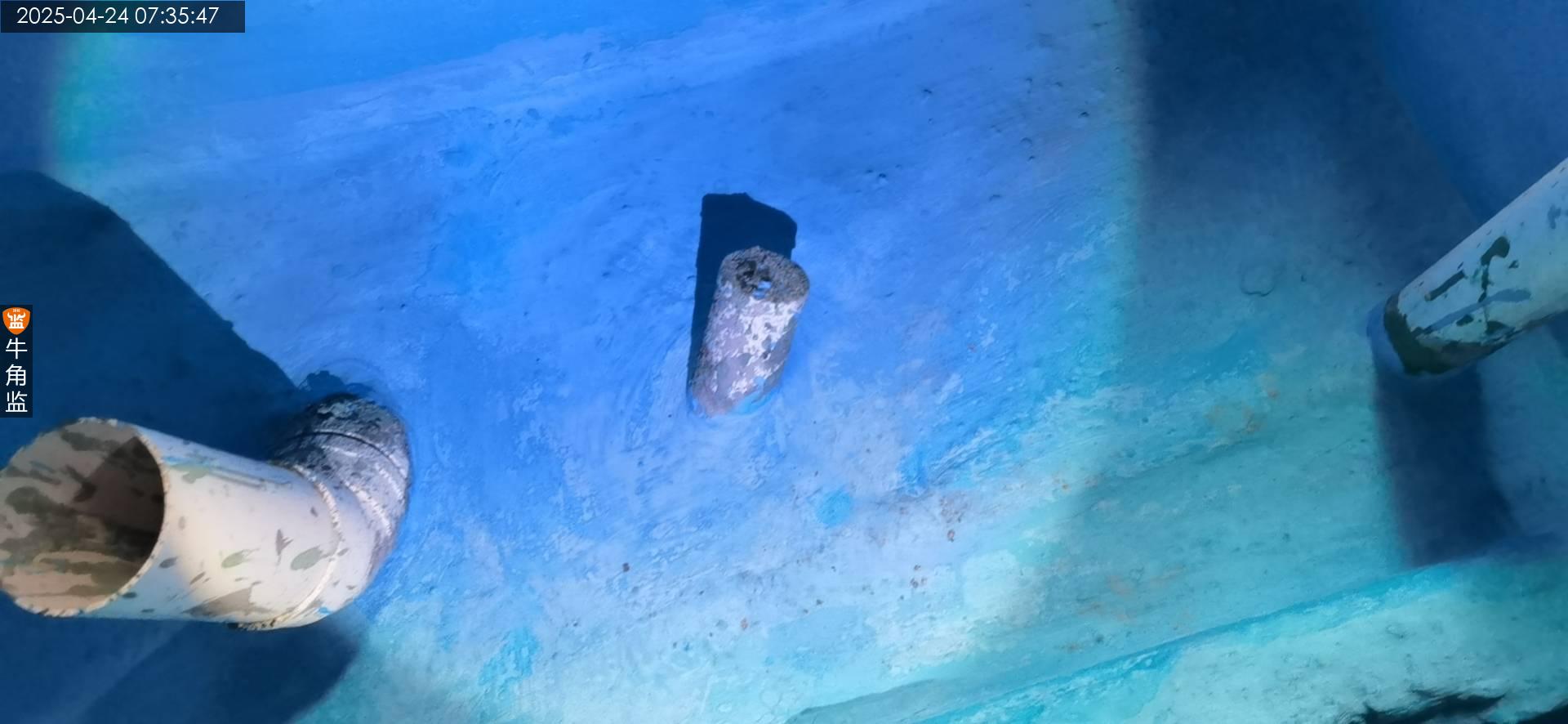

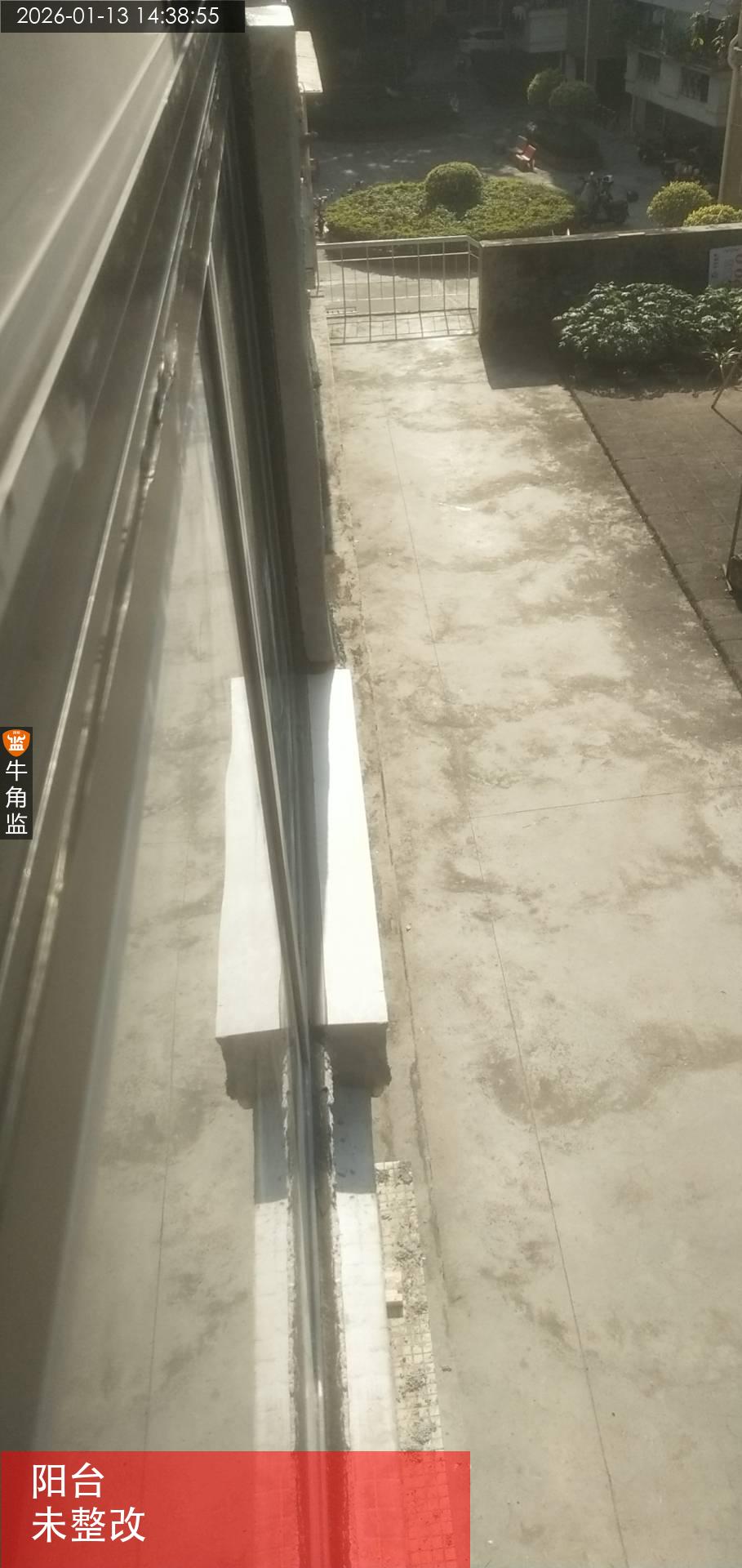

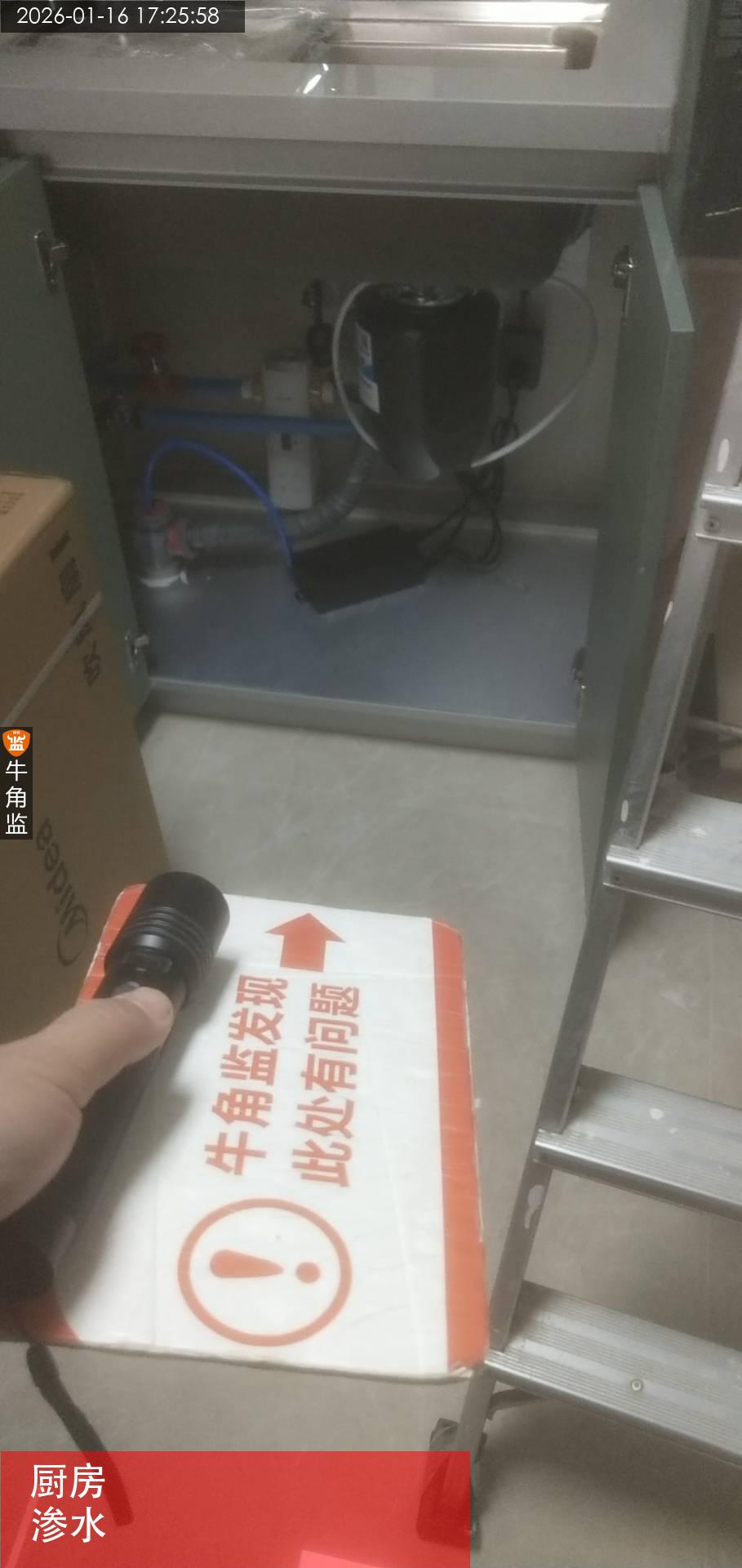

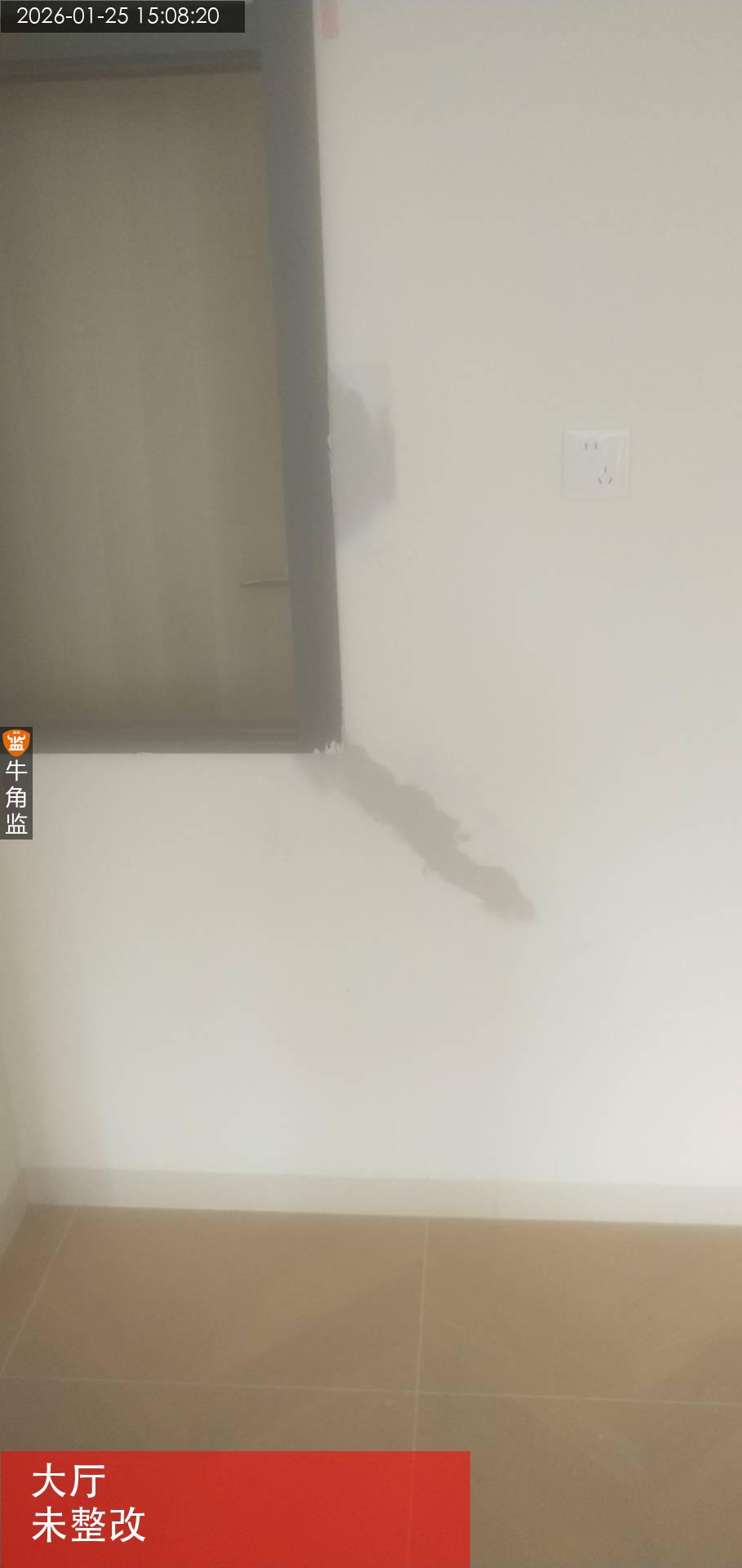

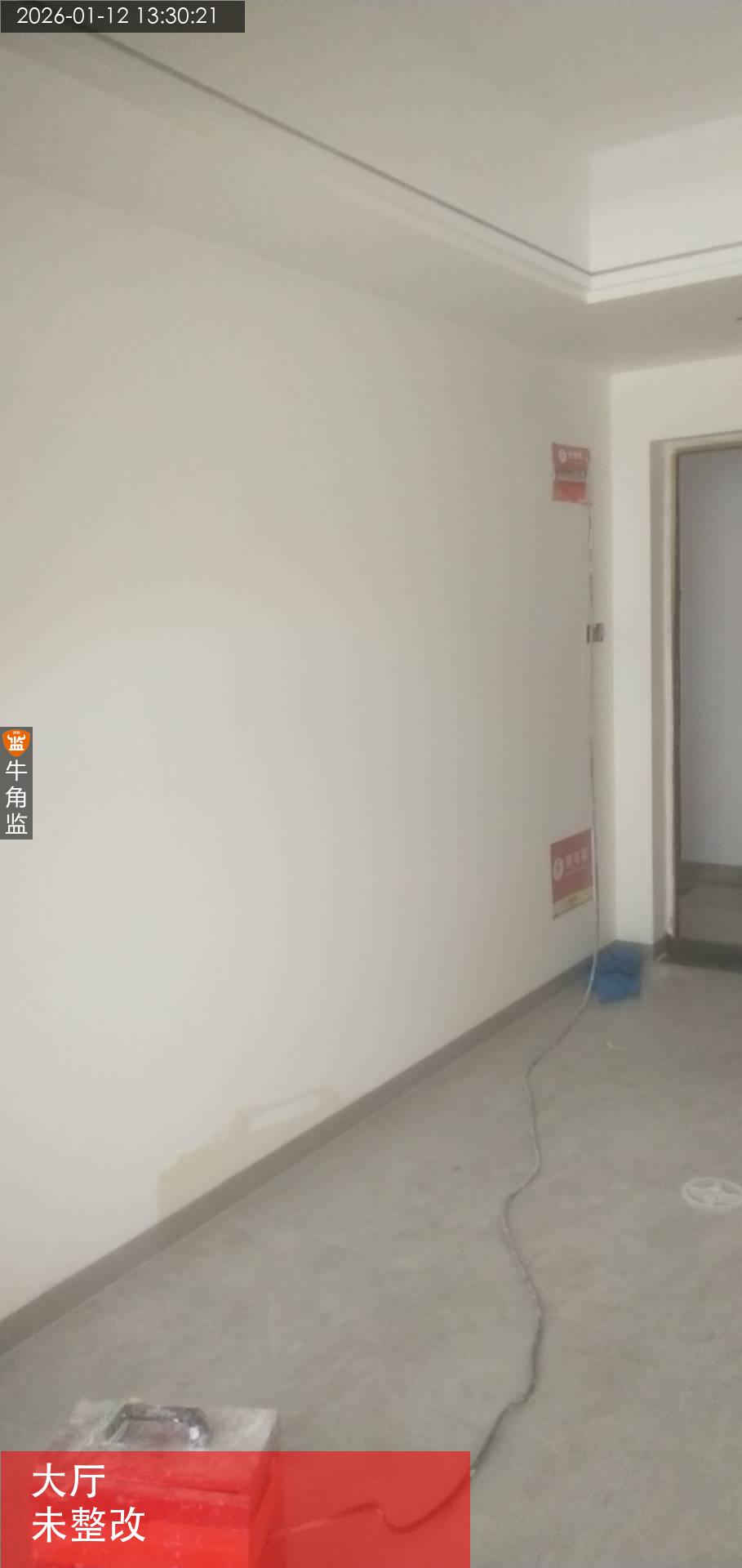

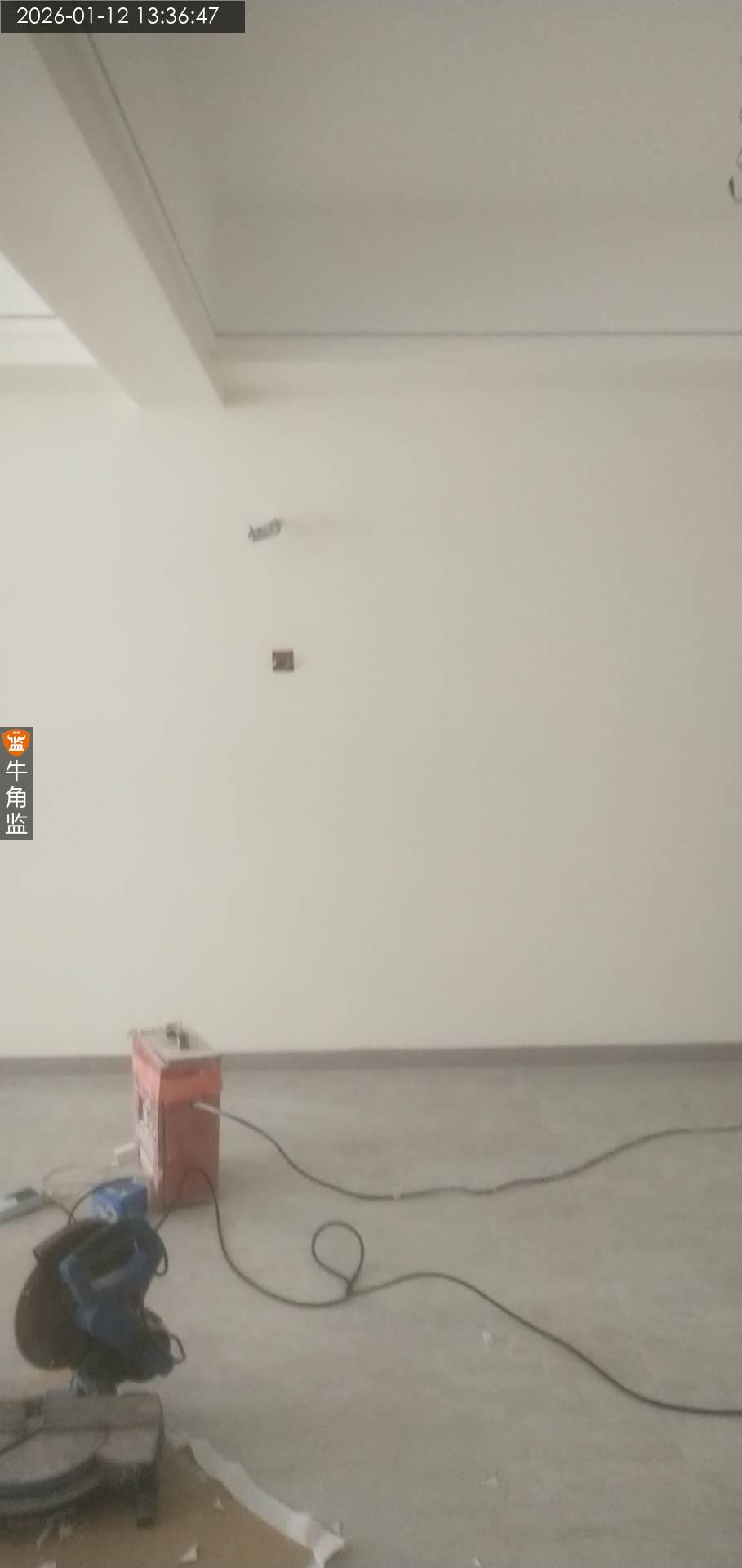

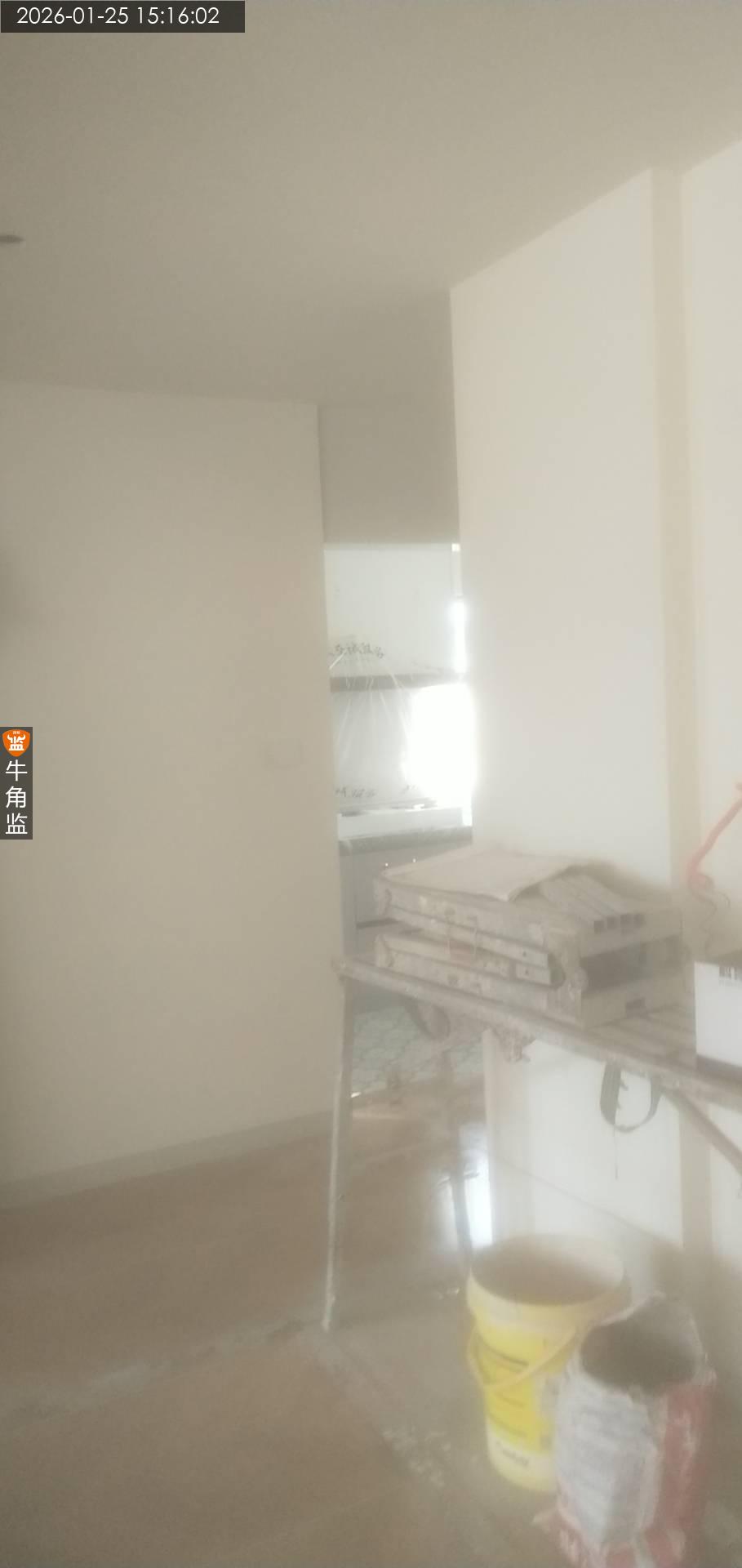

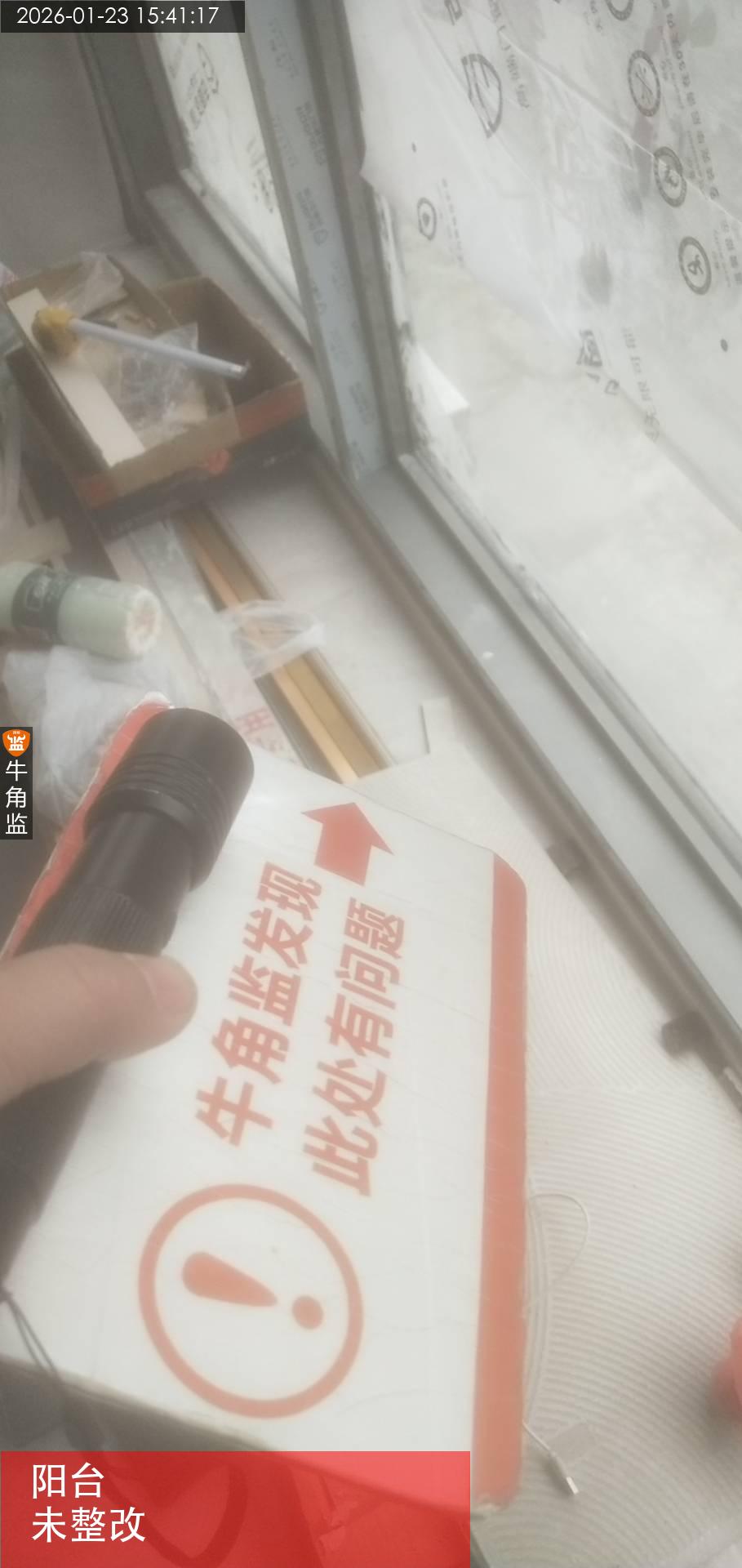

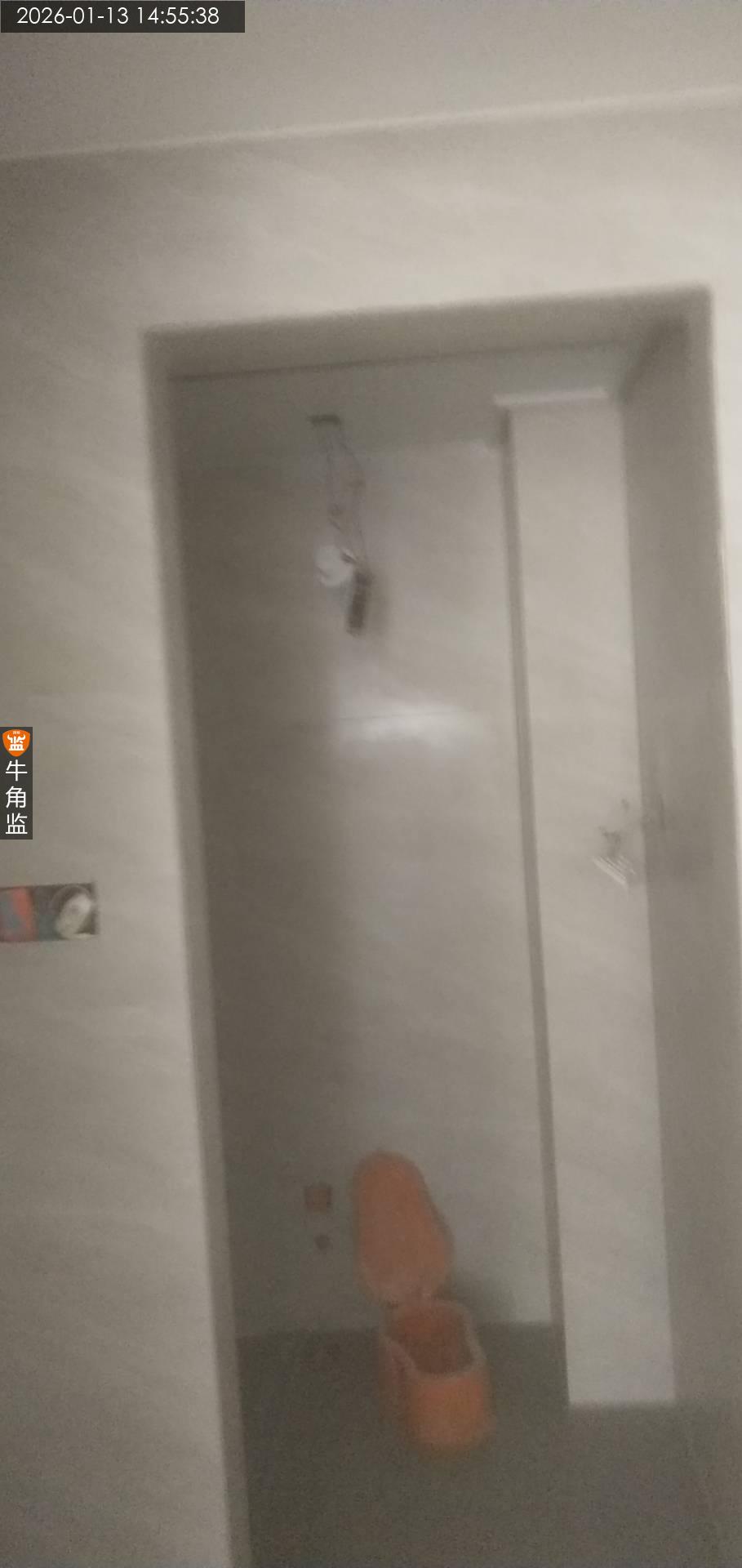

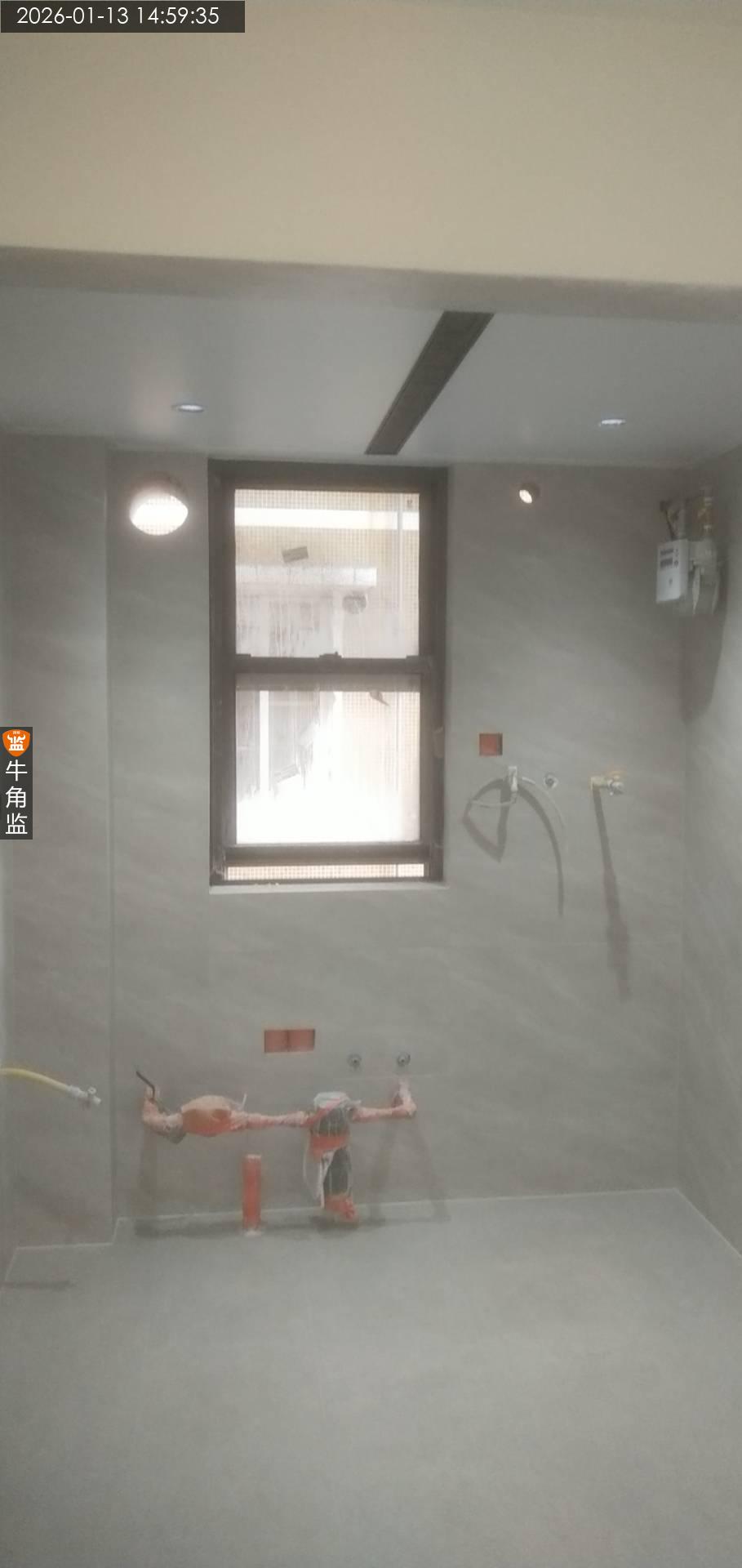

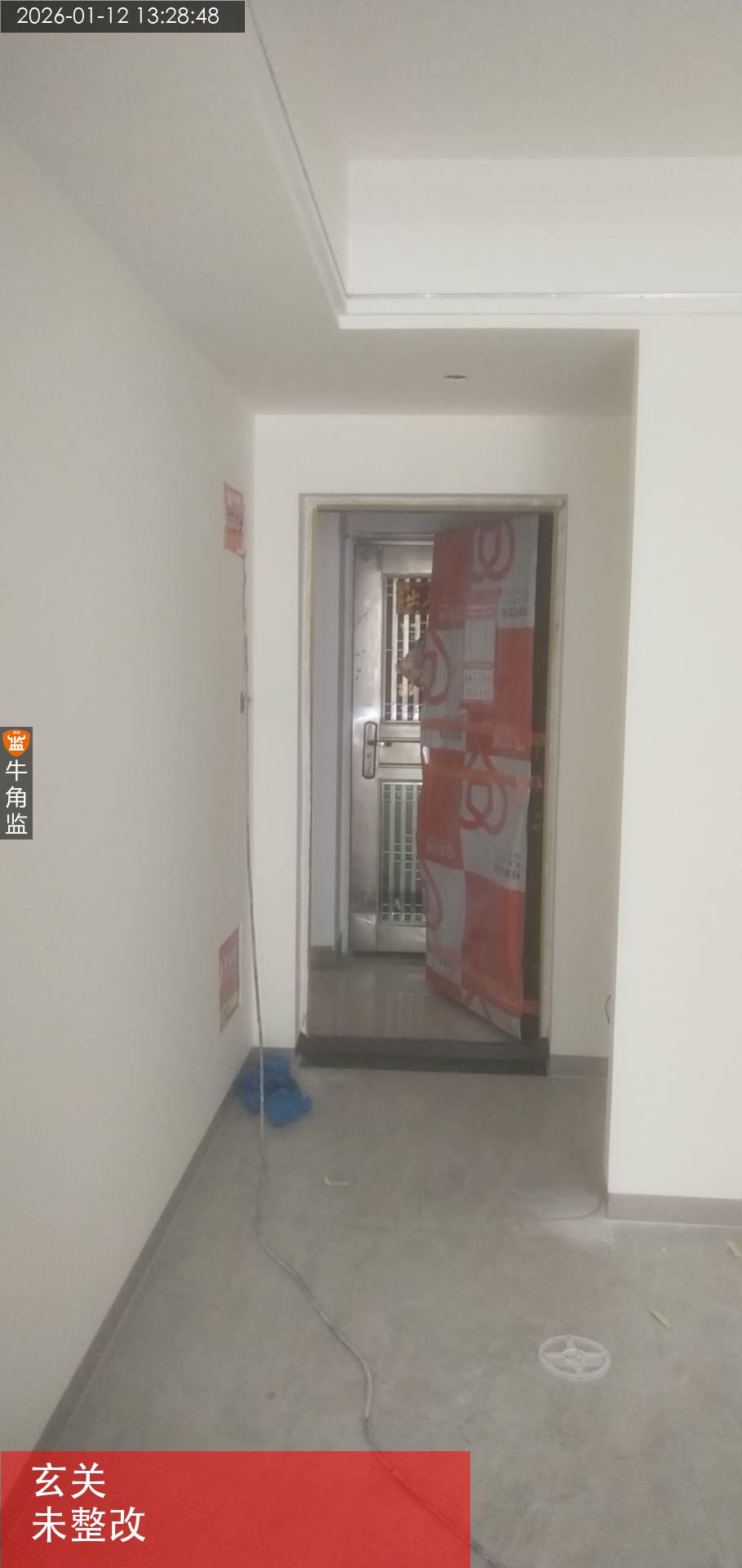

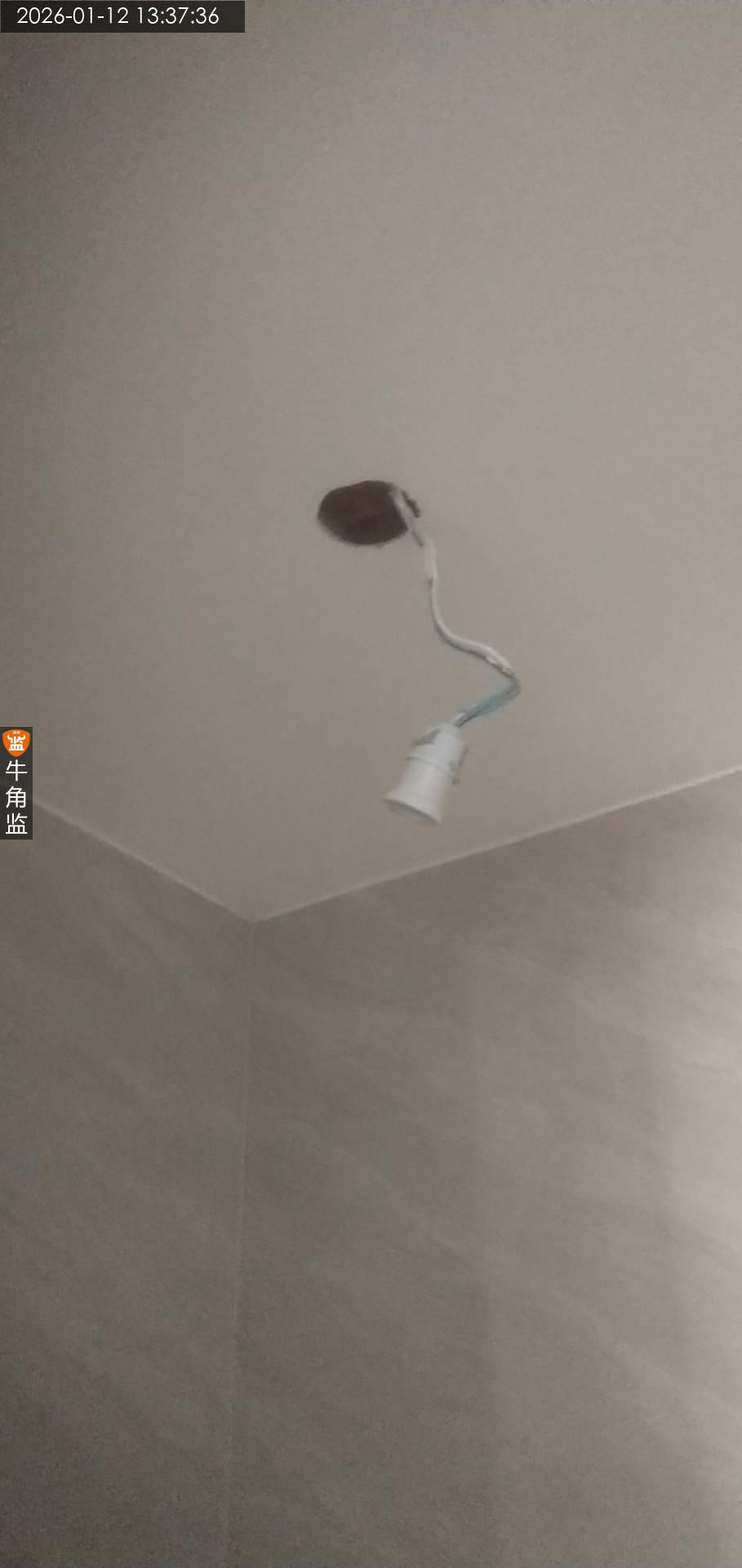

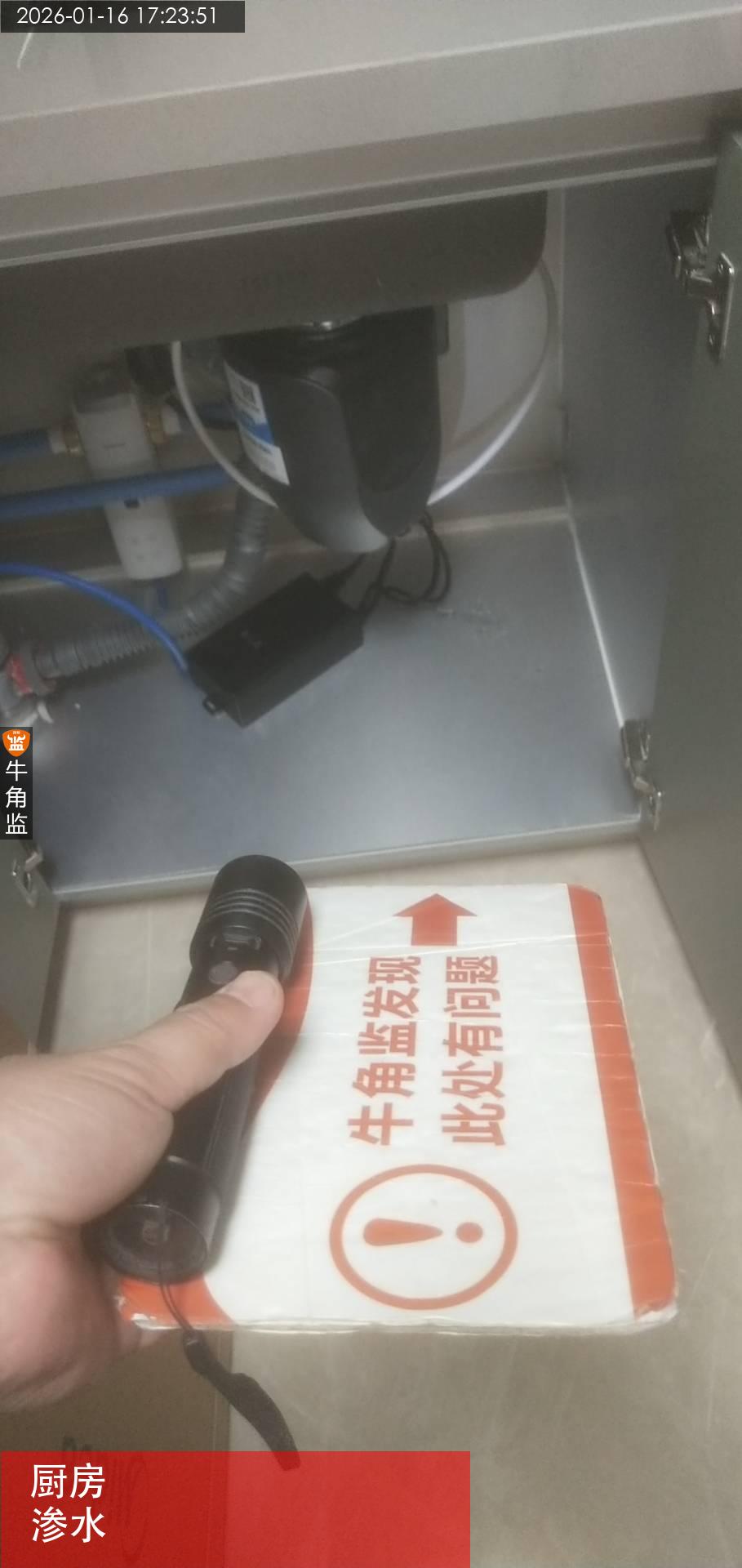

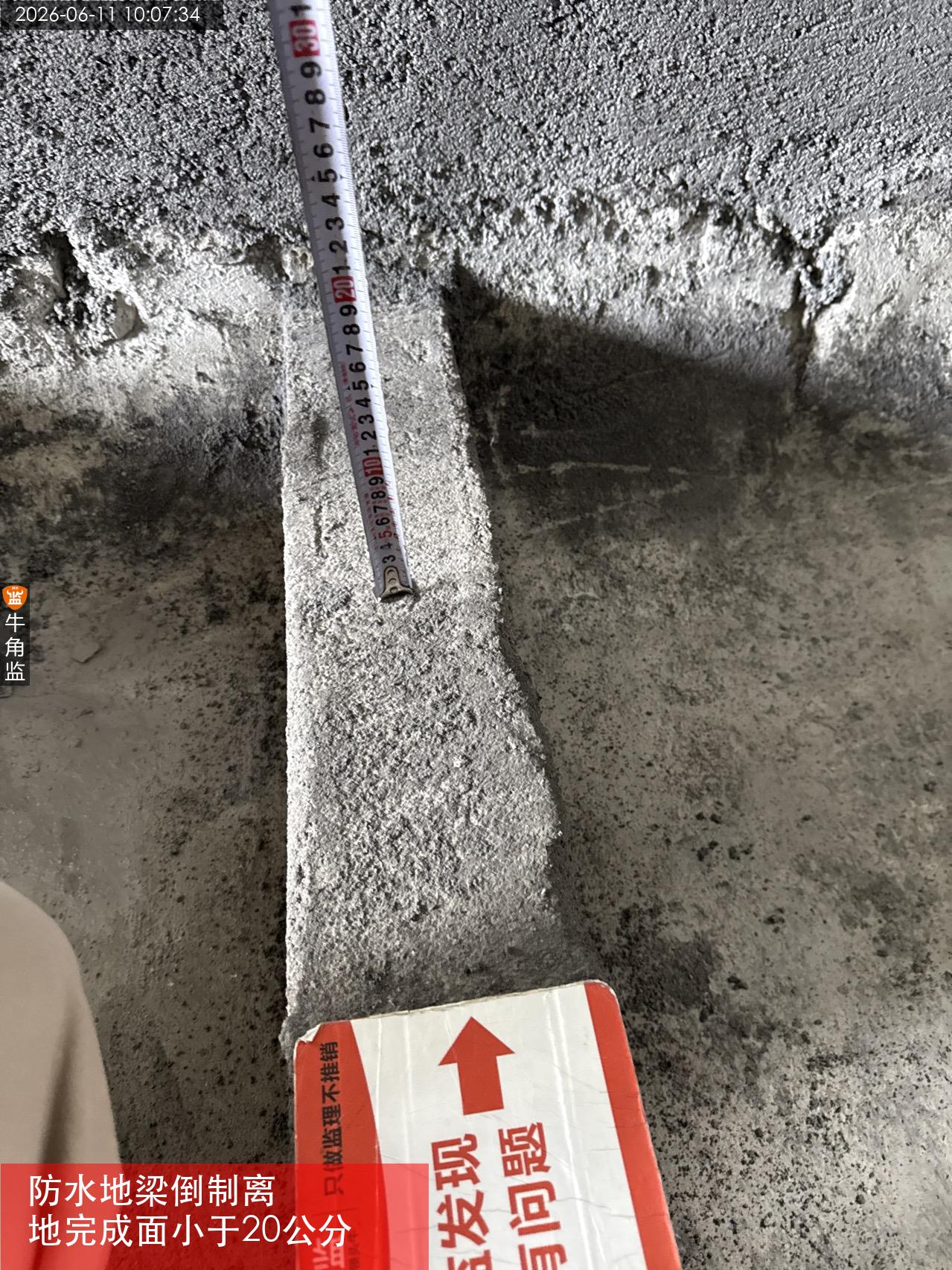

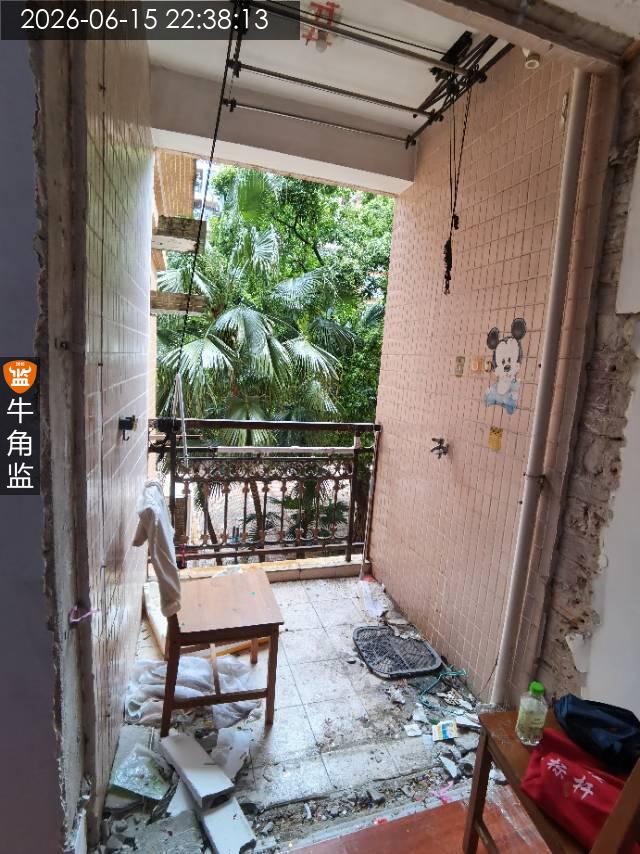

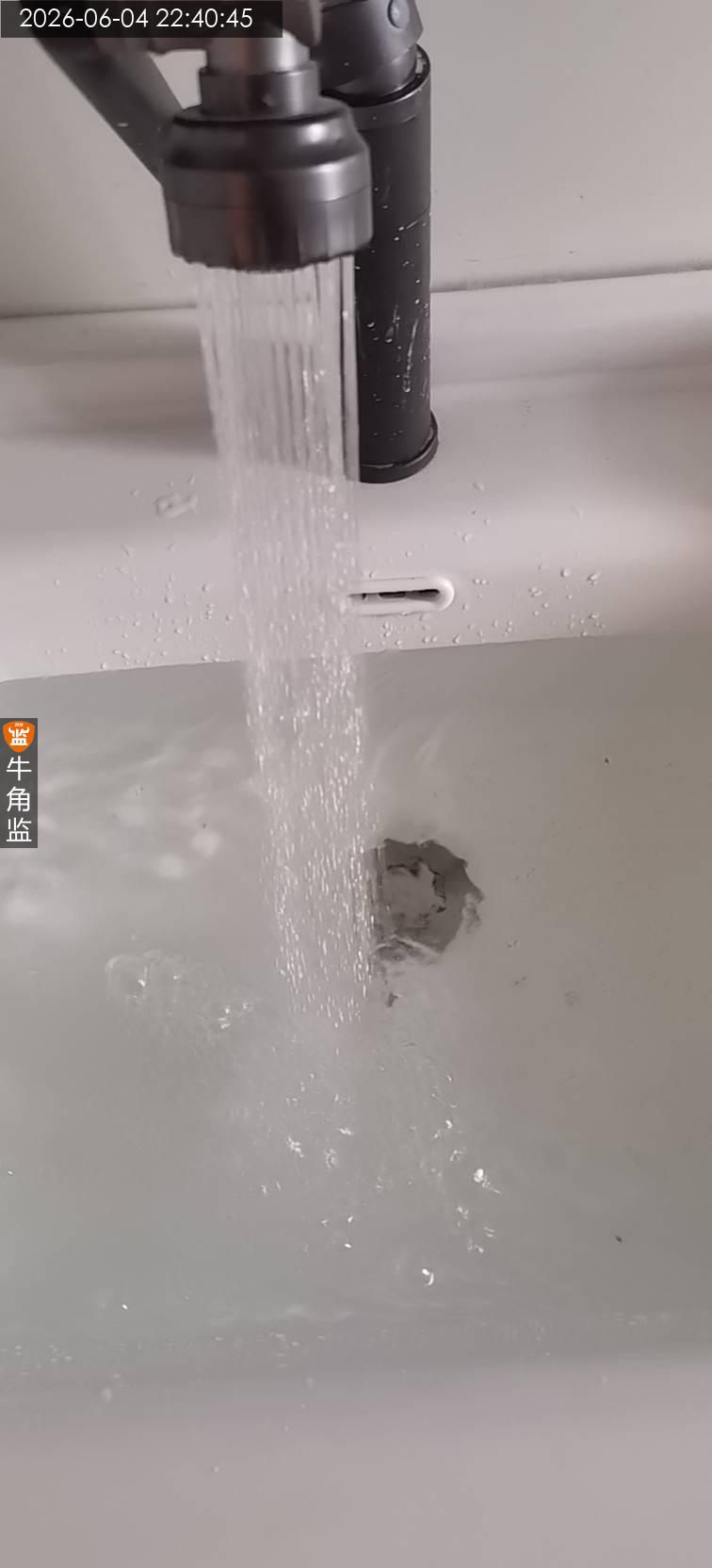

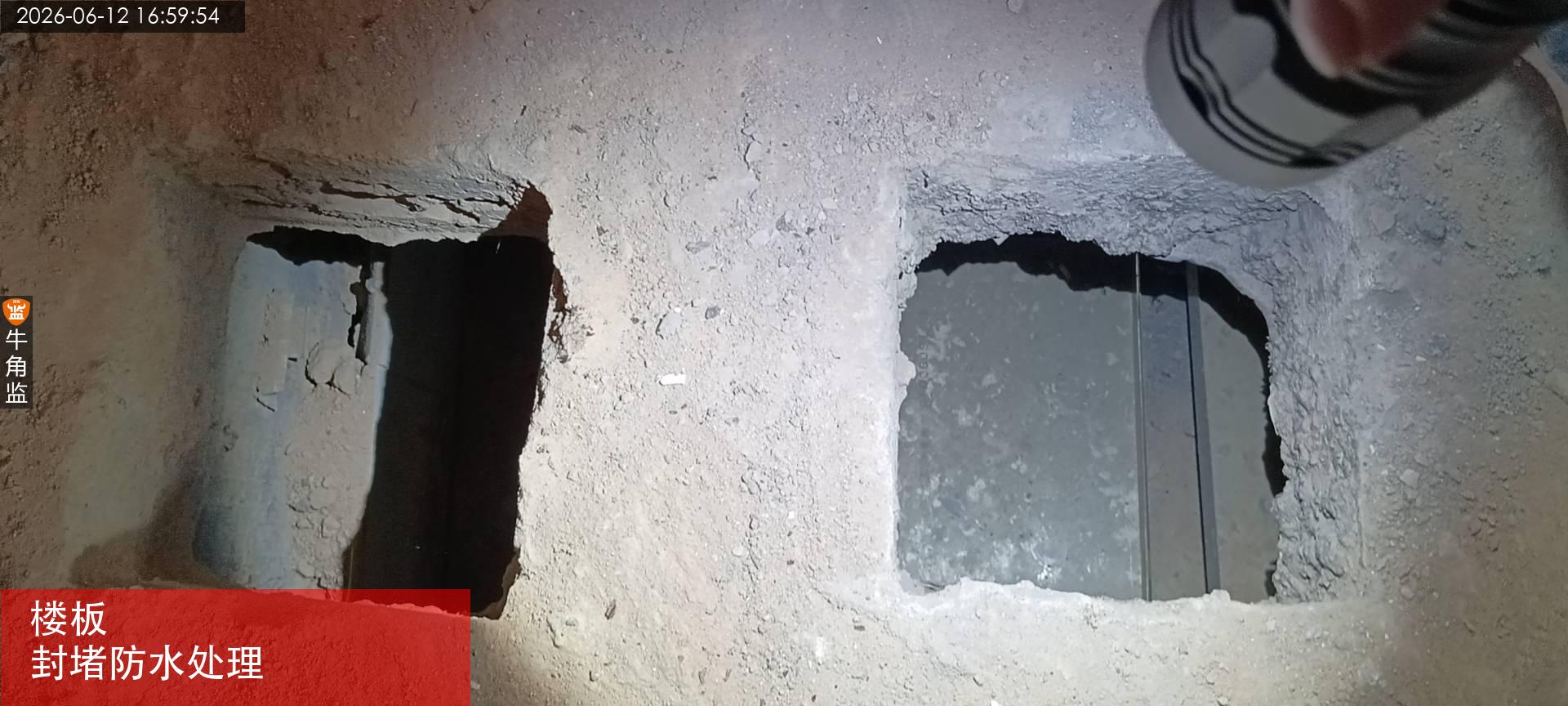

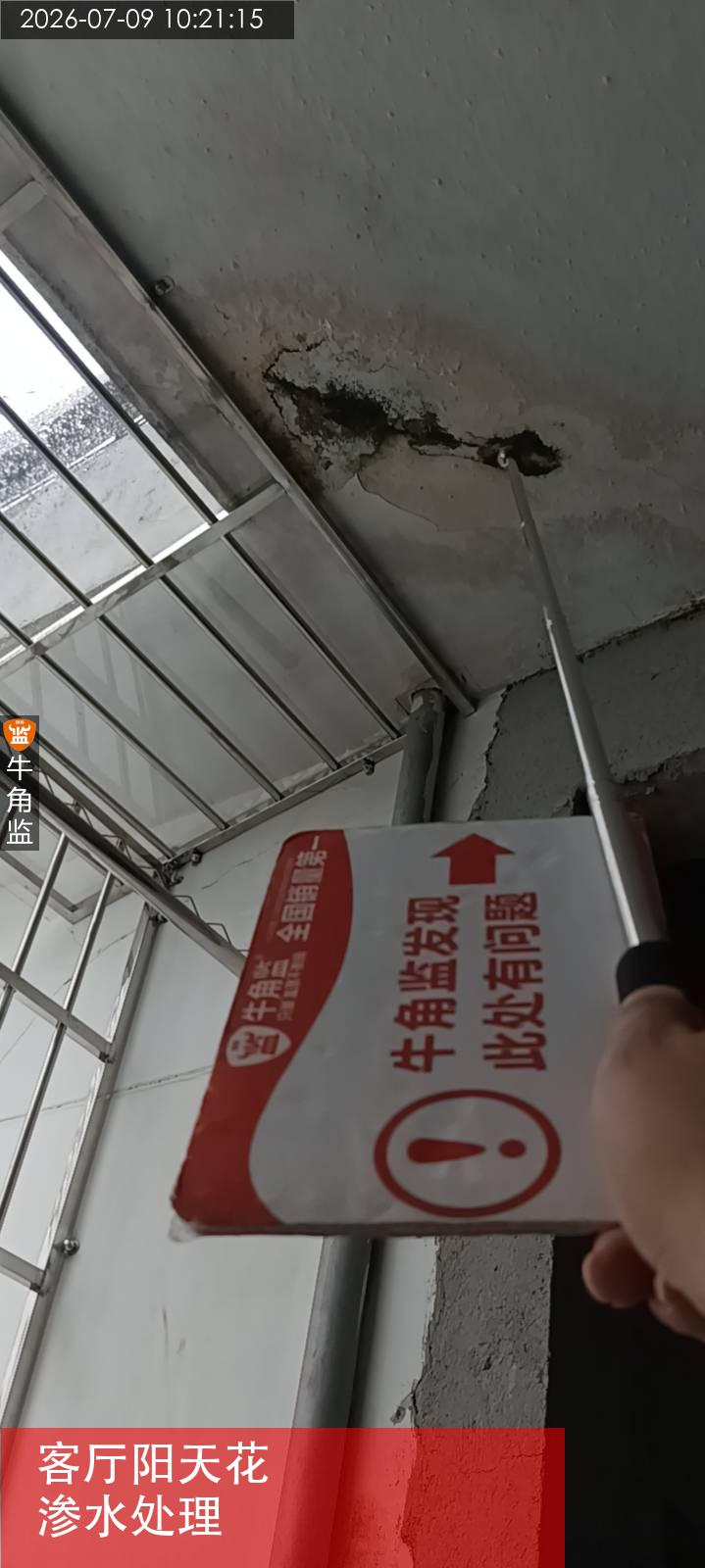

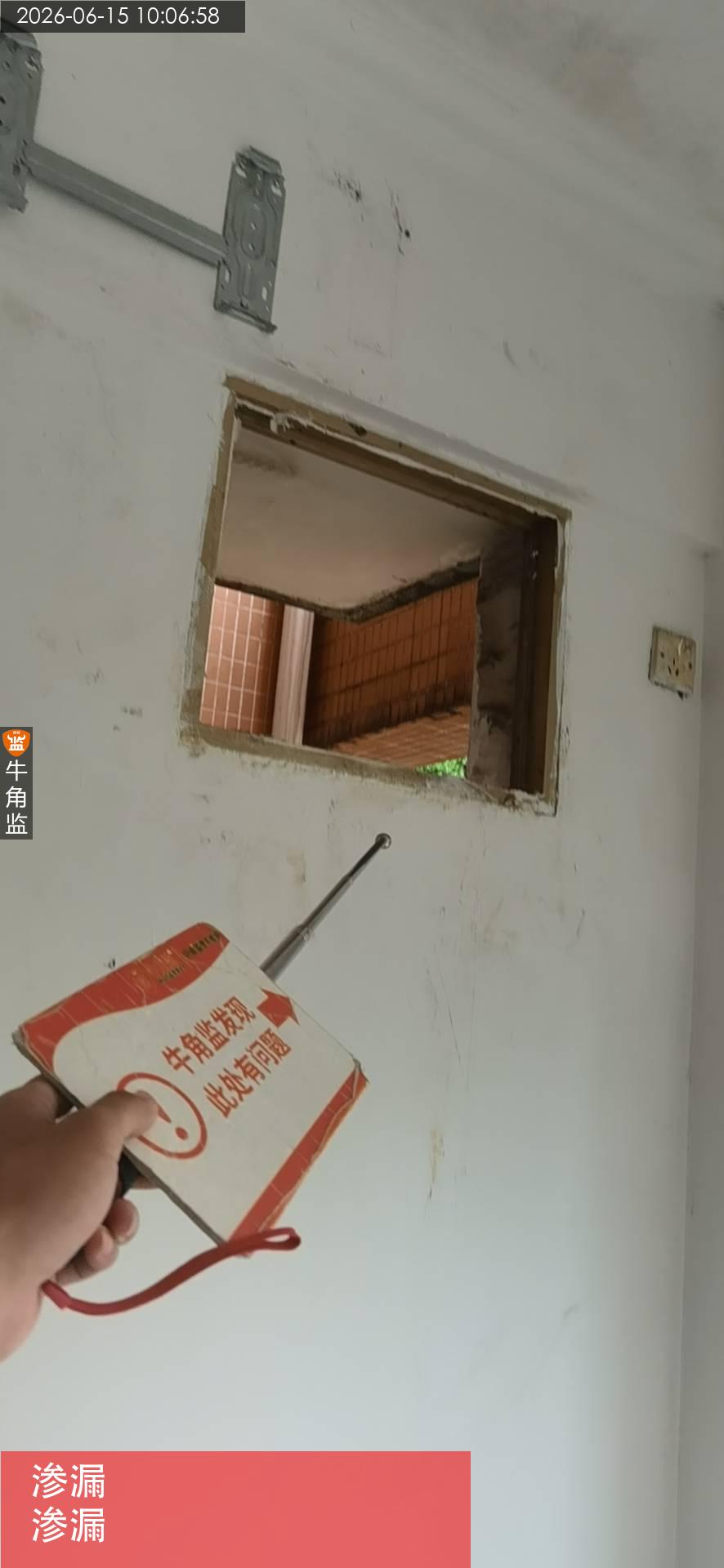

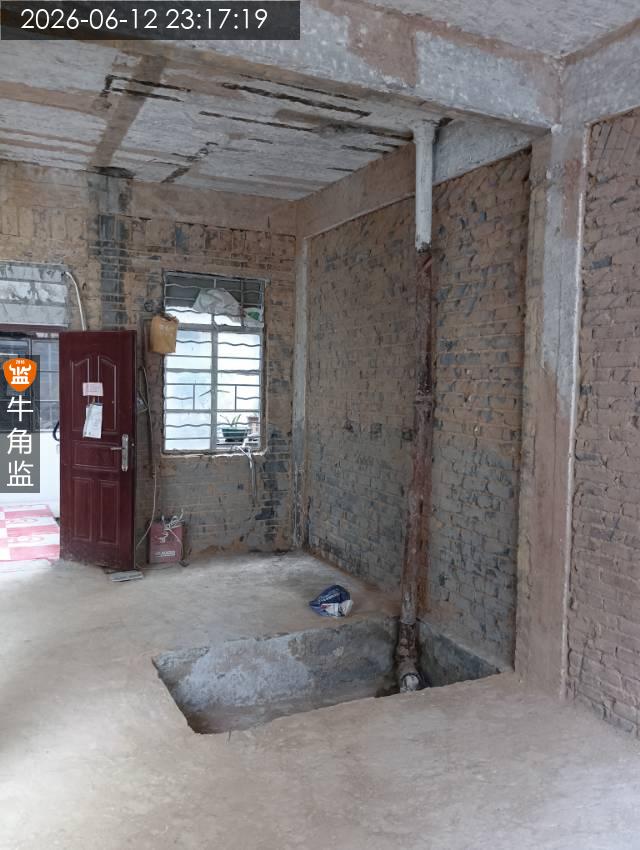

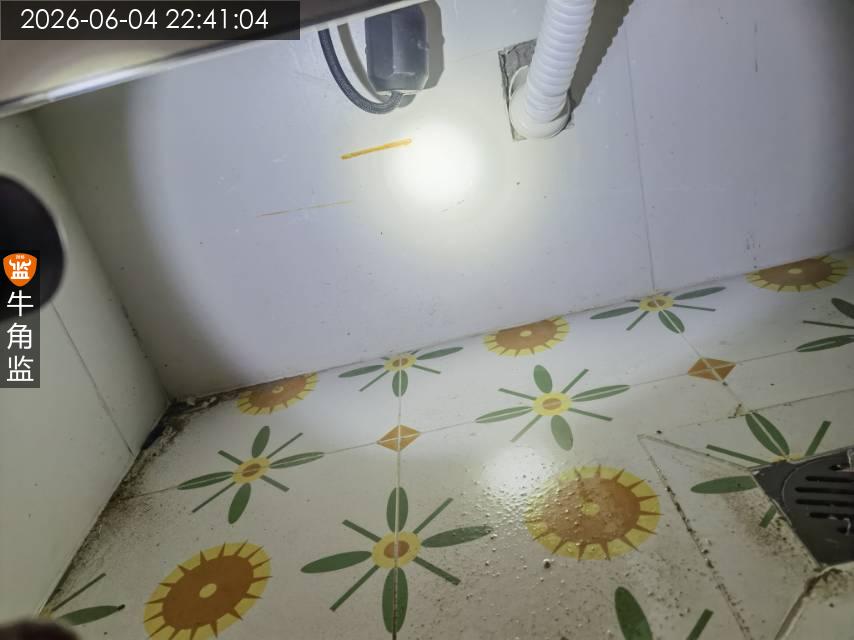

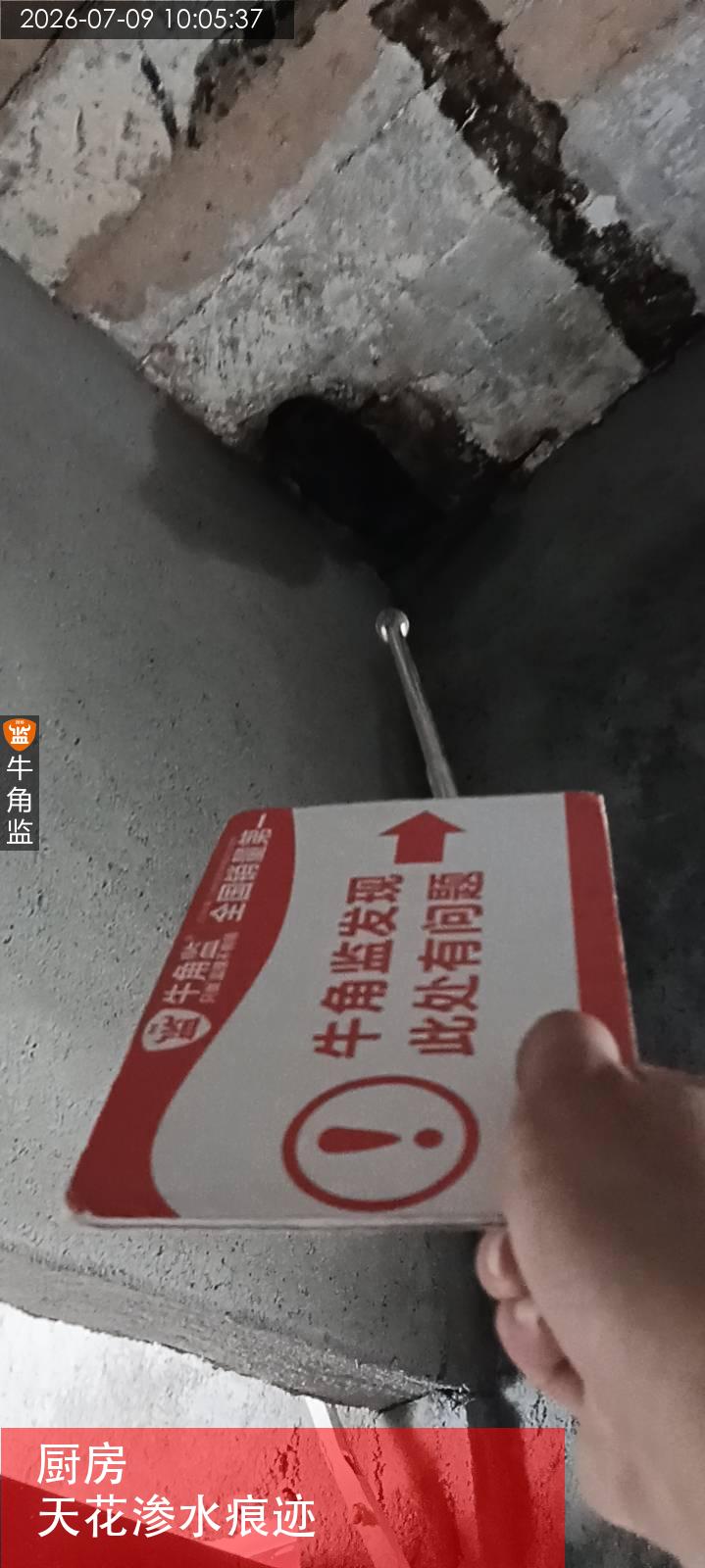

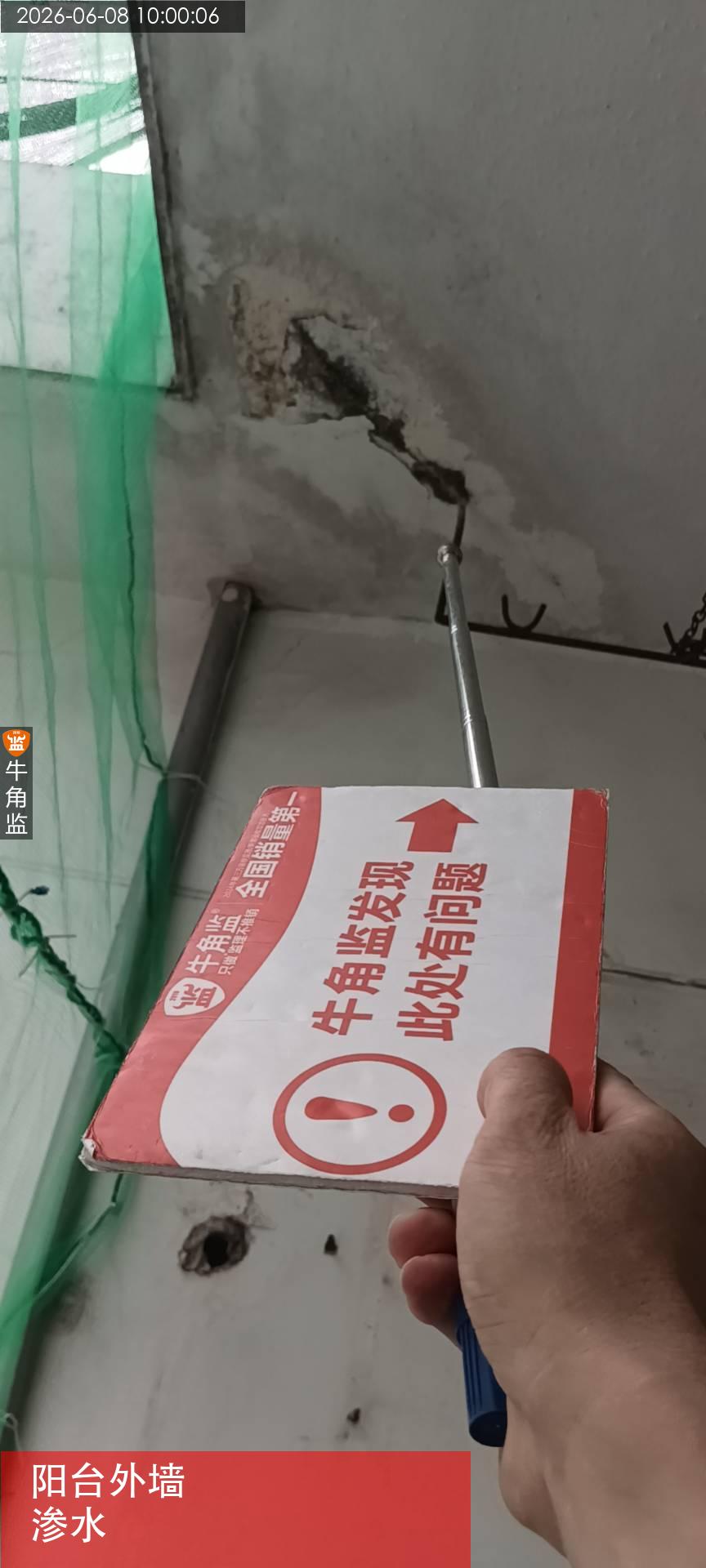

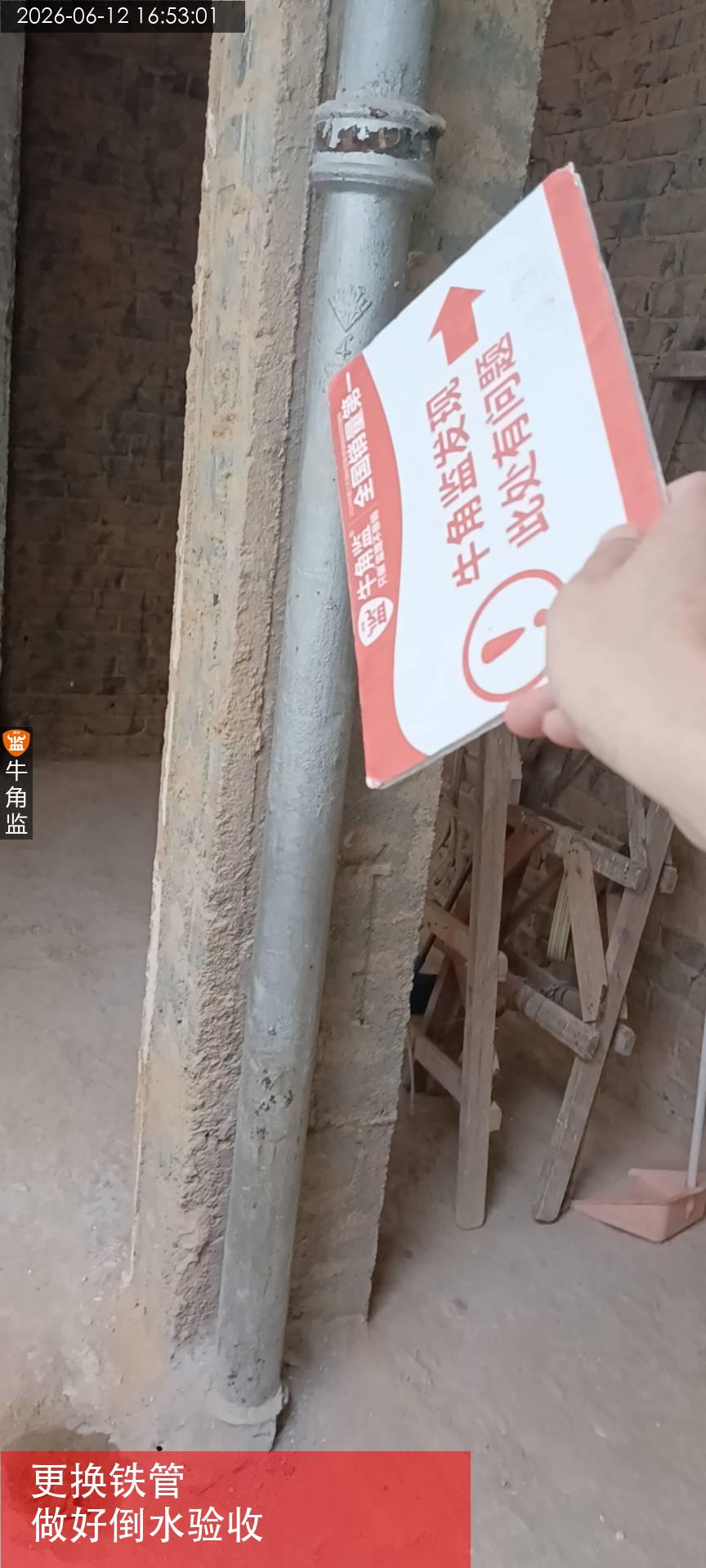

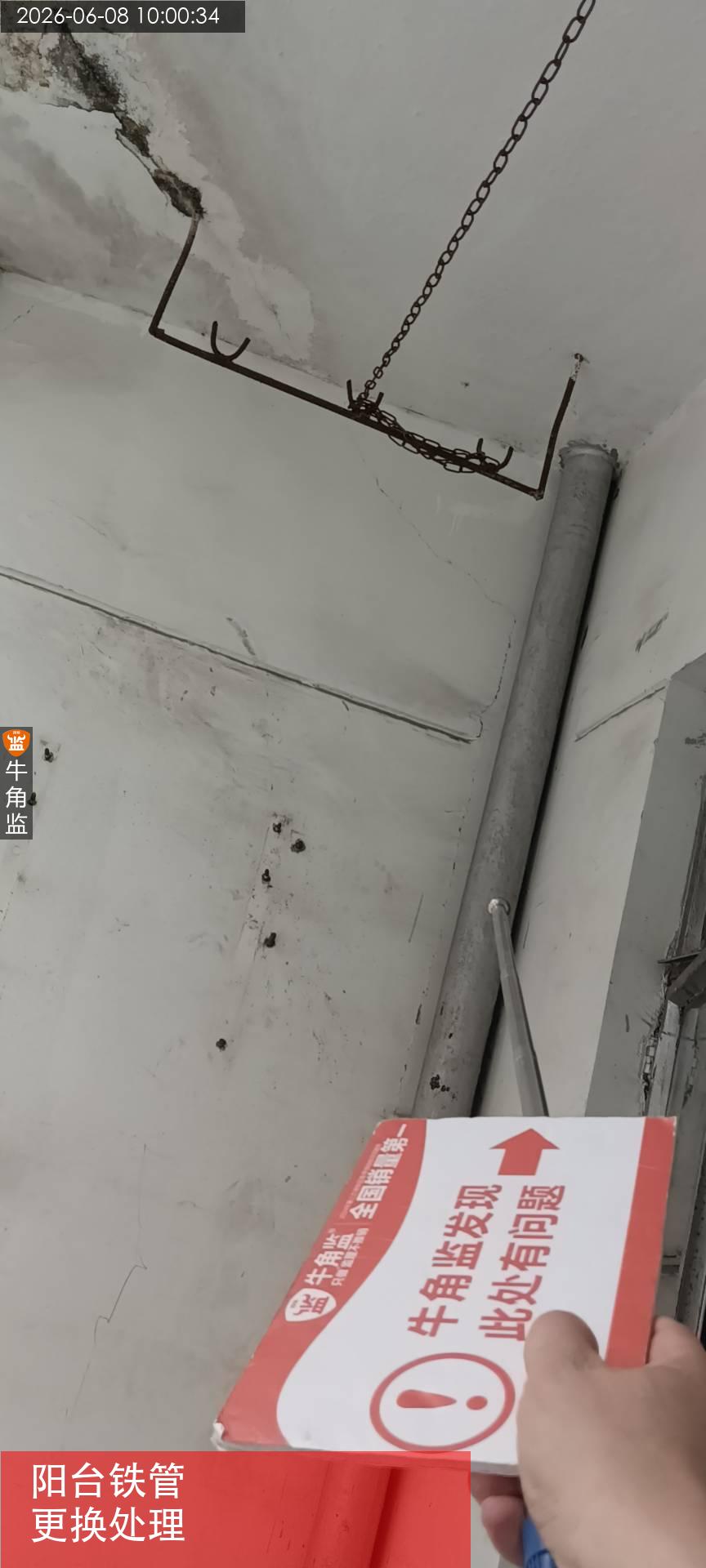

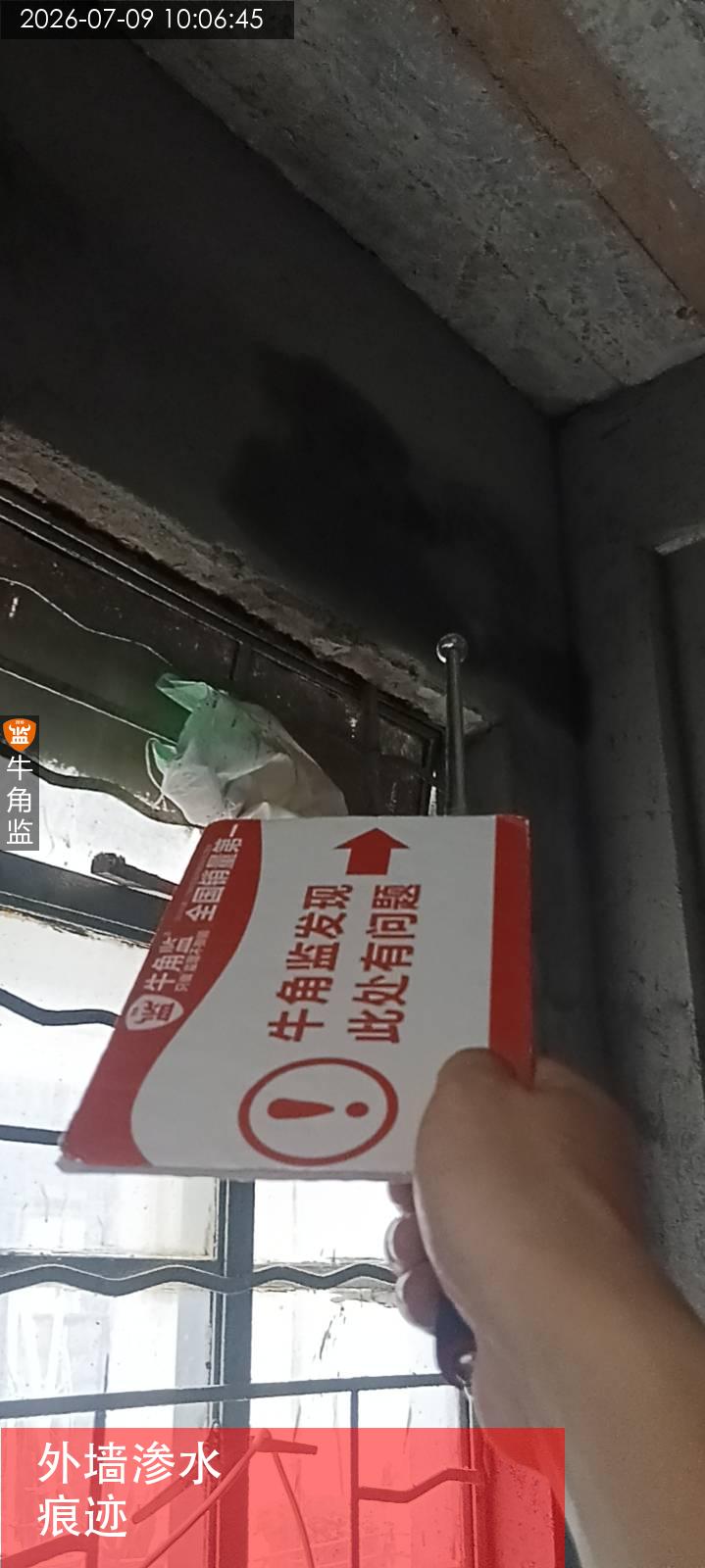

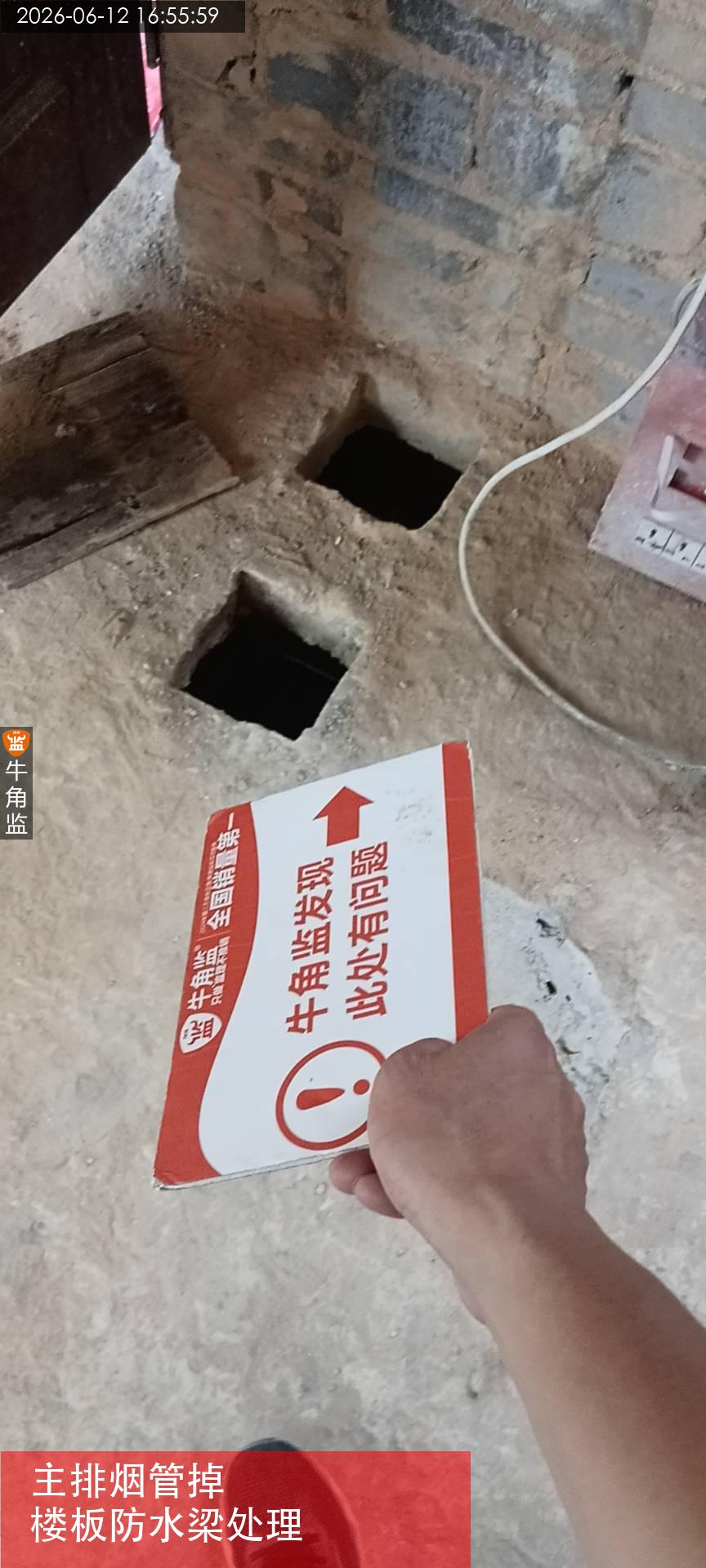

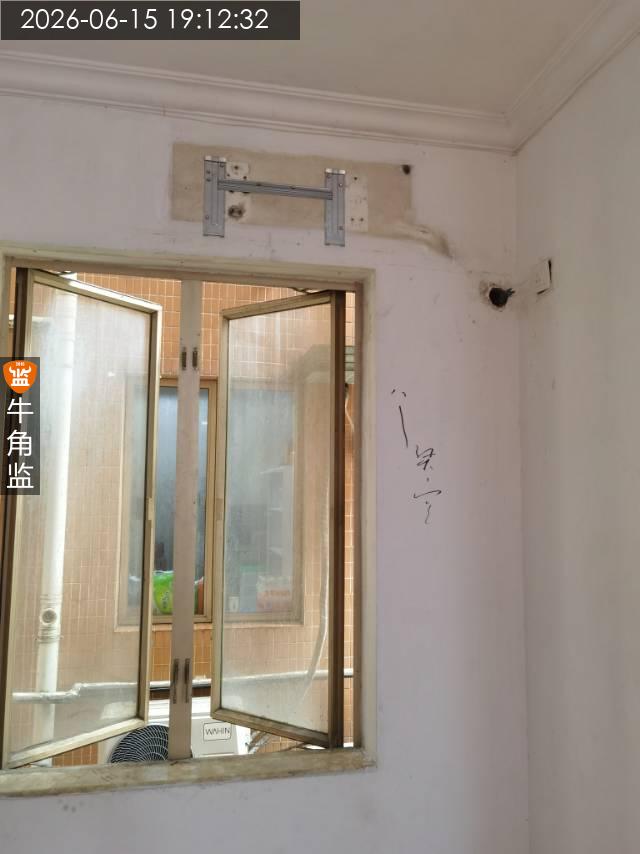

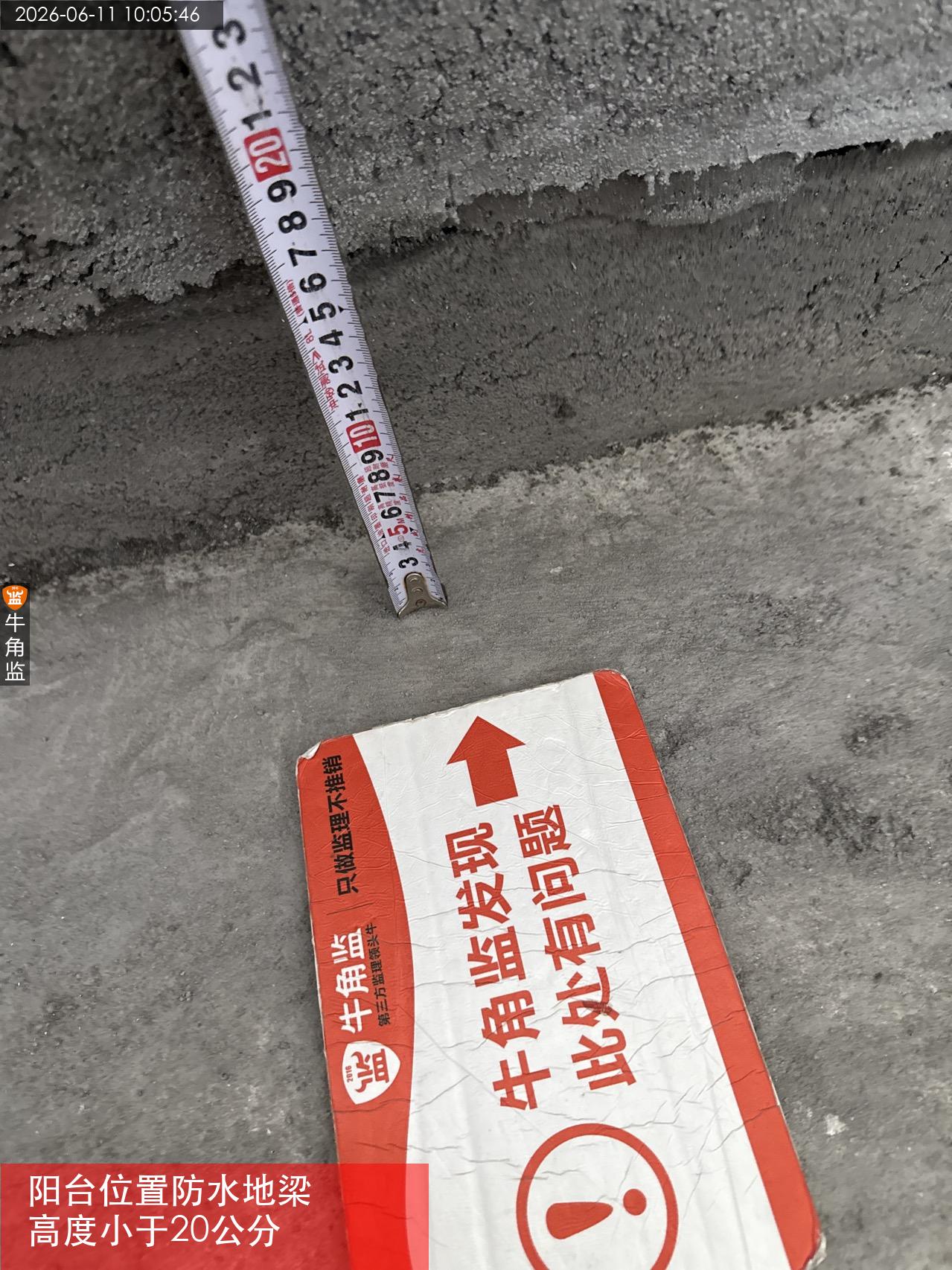

4、厨房区域天花墙面外墙渗水,客厅阳台天花外墙渗水。;整改建议:沟通施工方做好墙外墙天花的防水处理,他要求整改到位。
四、后续施工建议提醒:

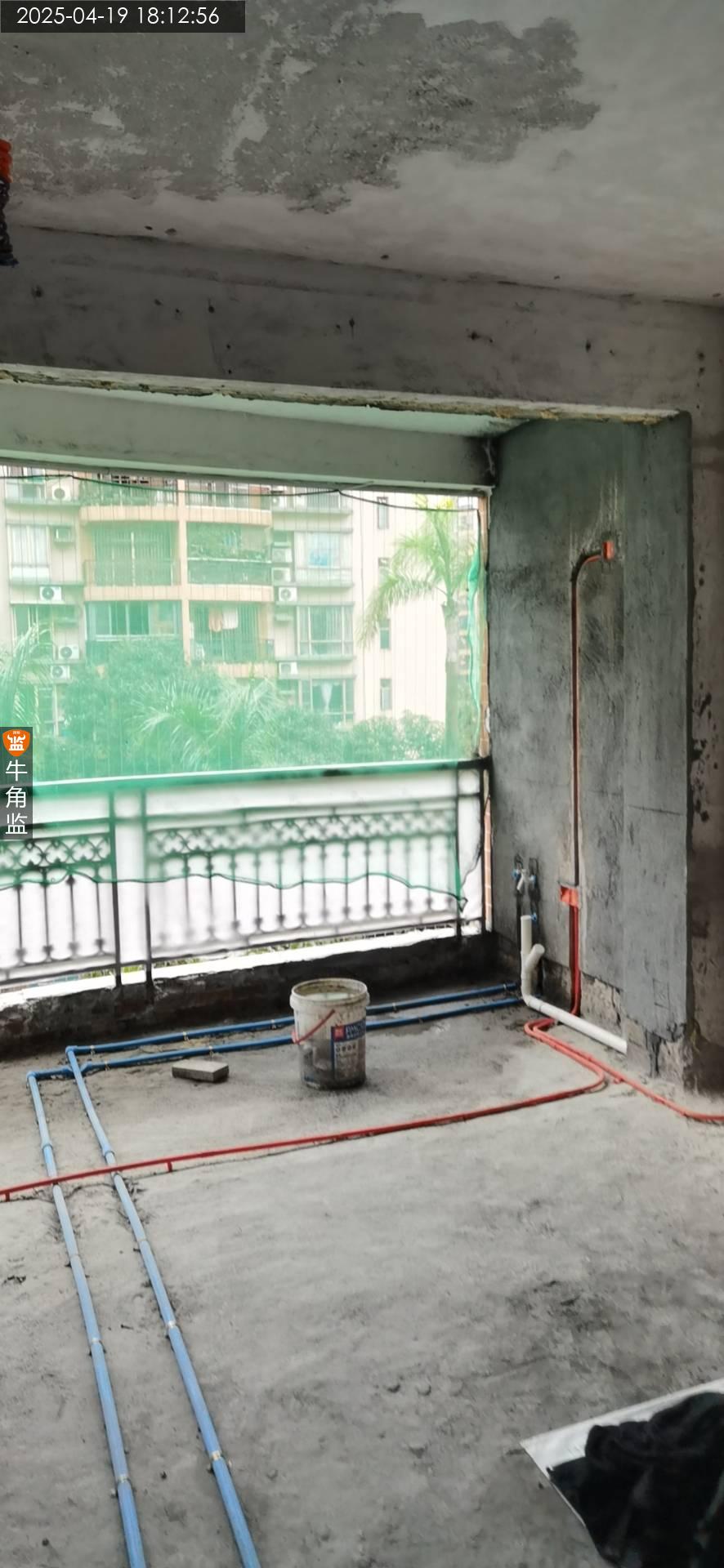

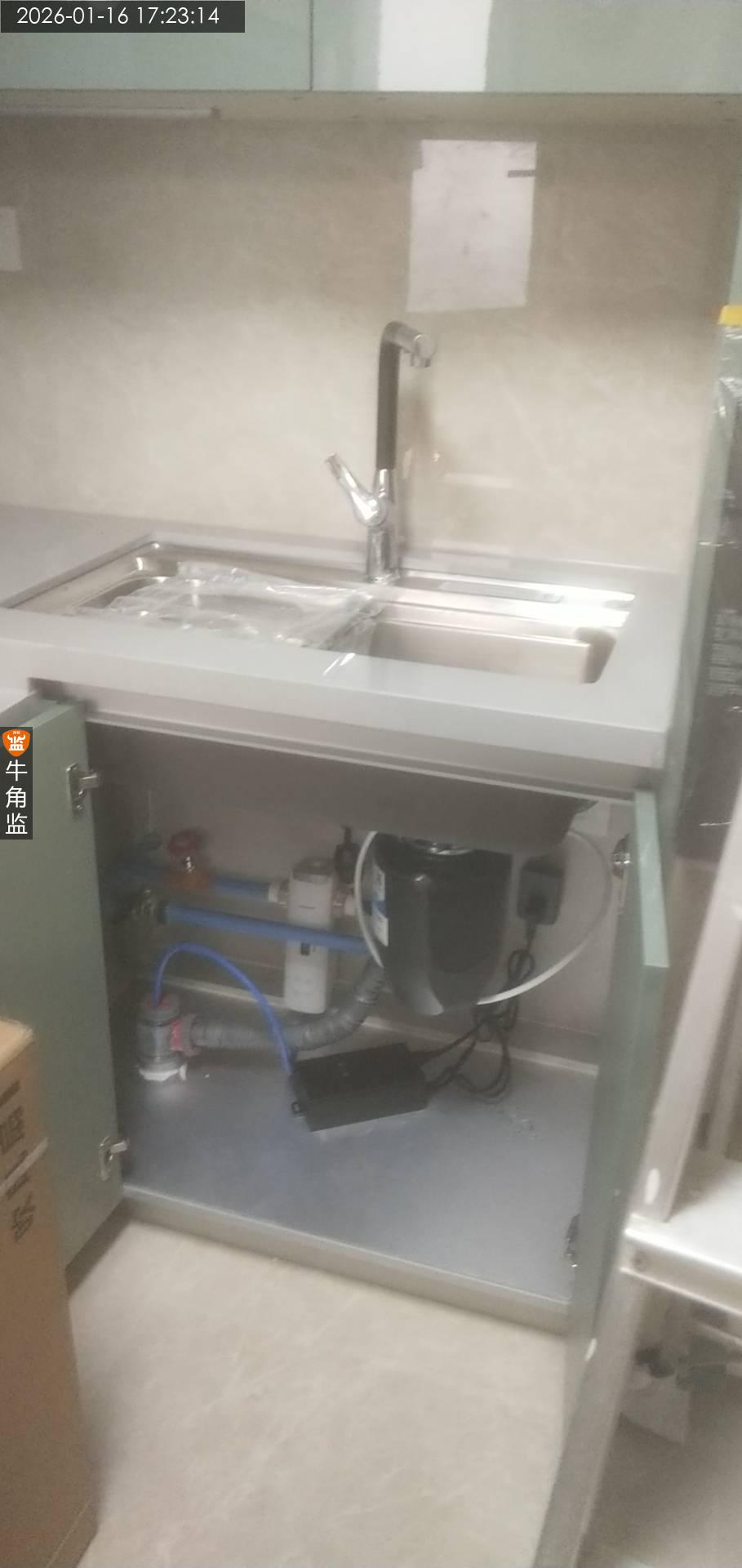

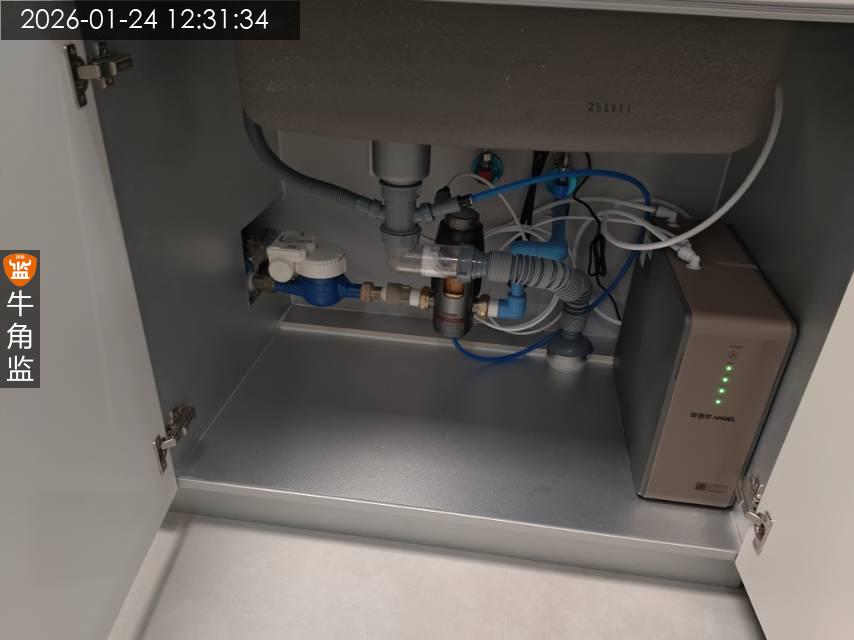

1、中央空调、新风系统要进场施工,与水电隐蔽改造同步。净水系统预装机器要进场。

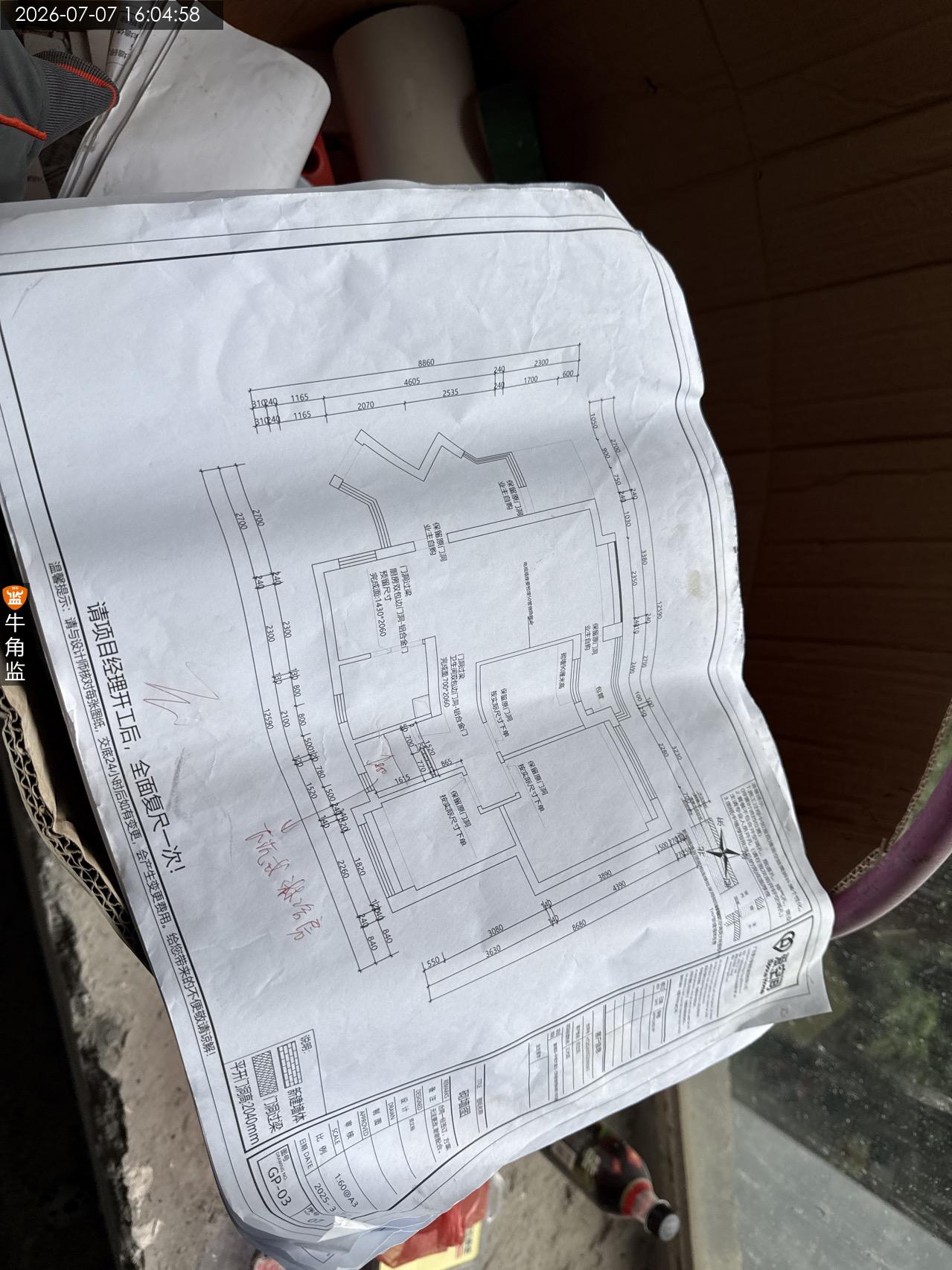

2、确定各种设备安装位置、孔位、进出风口等。
3、瓷砖下单,加工砖、线条等开始加工,预备送货进场。

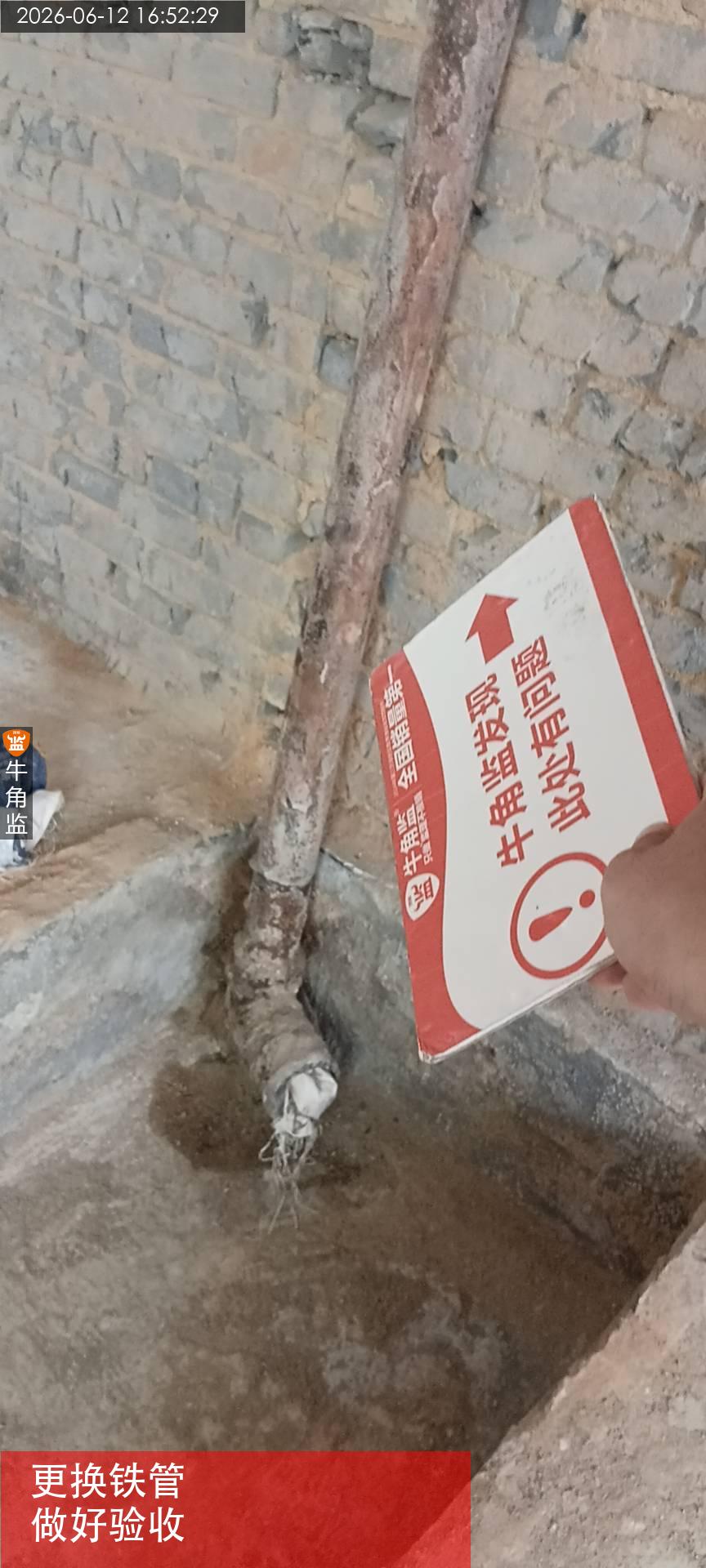

4、预约燃气公司改管。
5、确定马桶的孔距、浴缸、鱼缸的规格排水位置等。

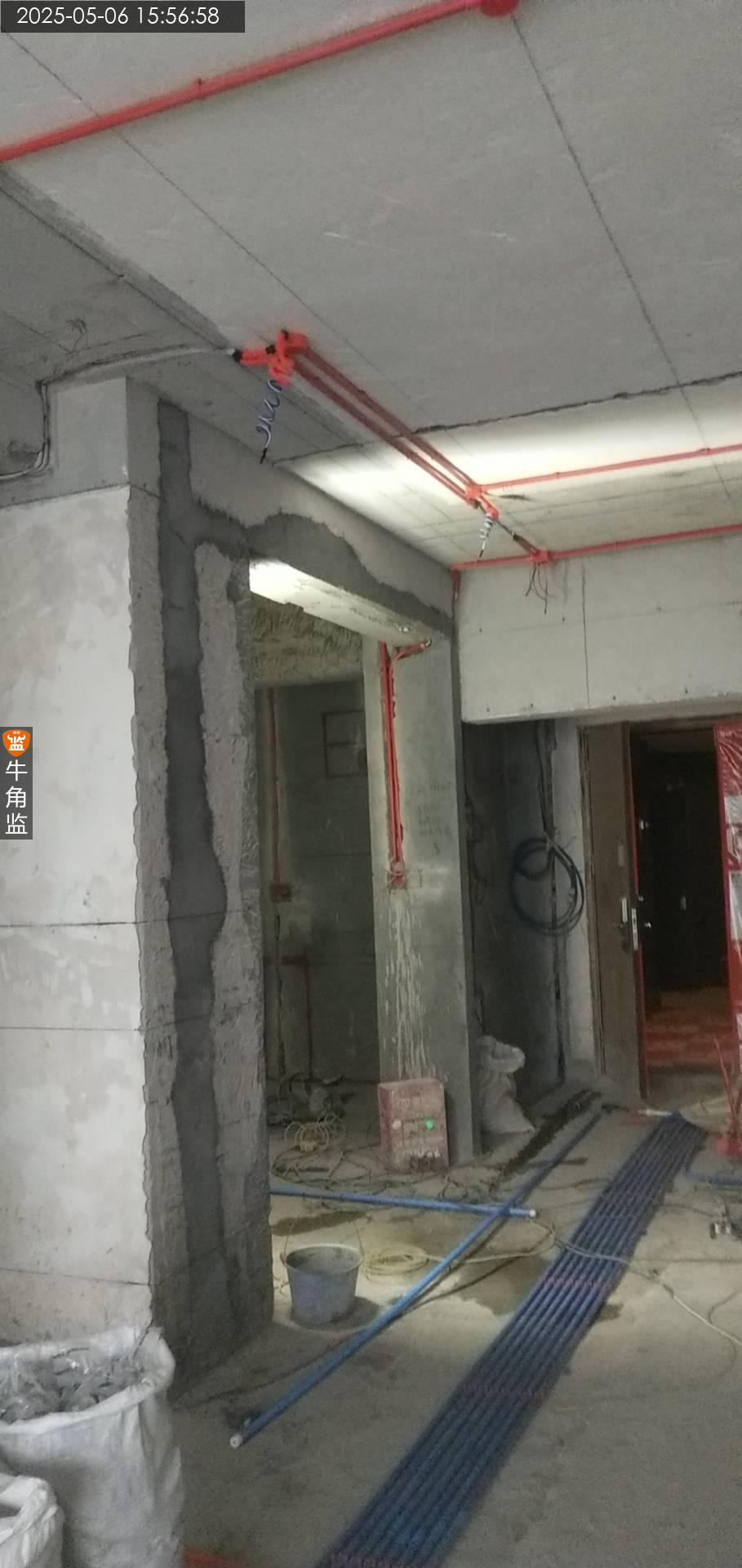

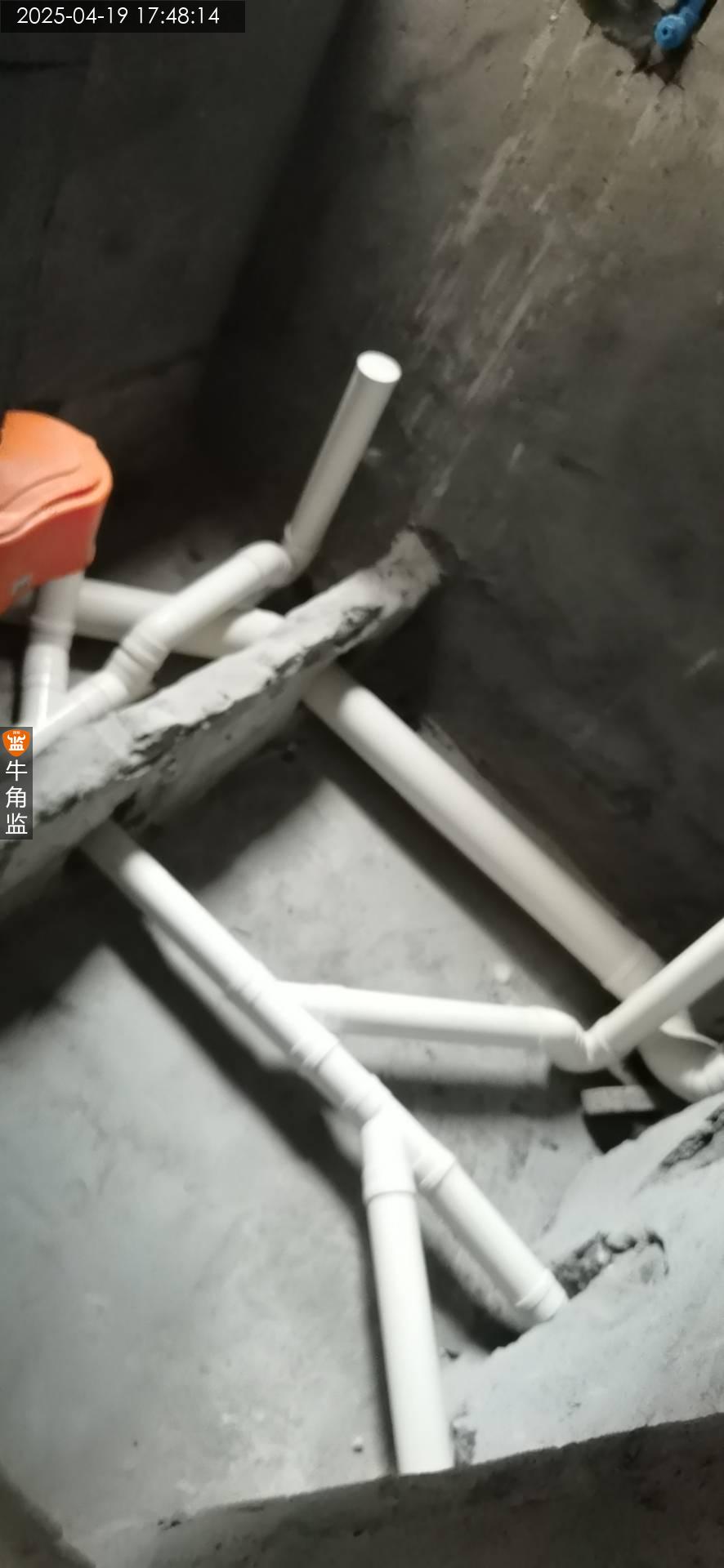

五、后续工段工艺交底:

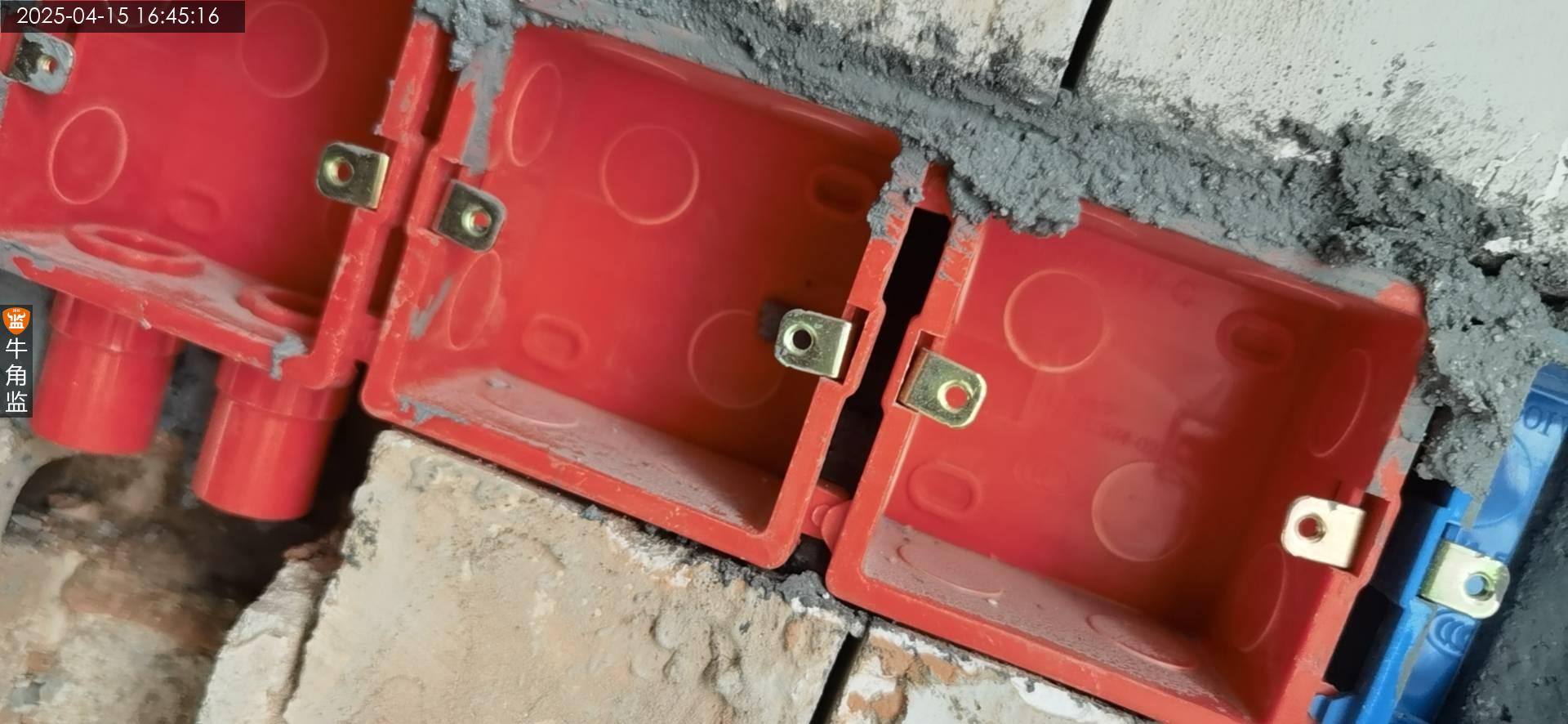

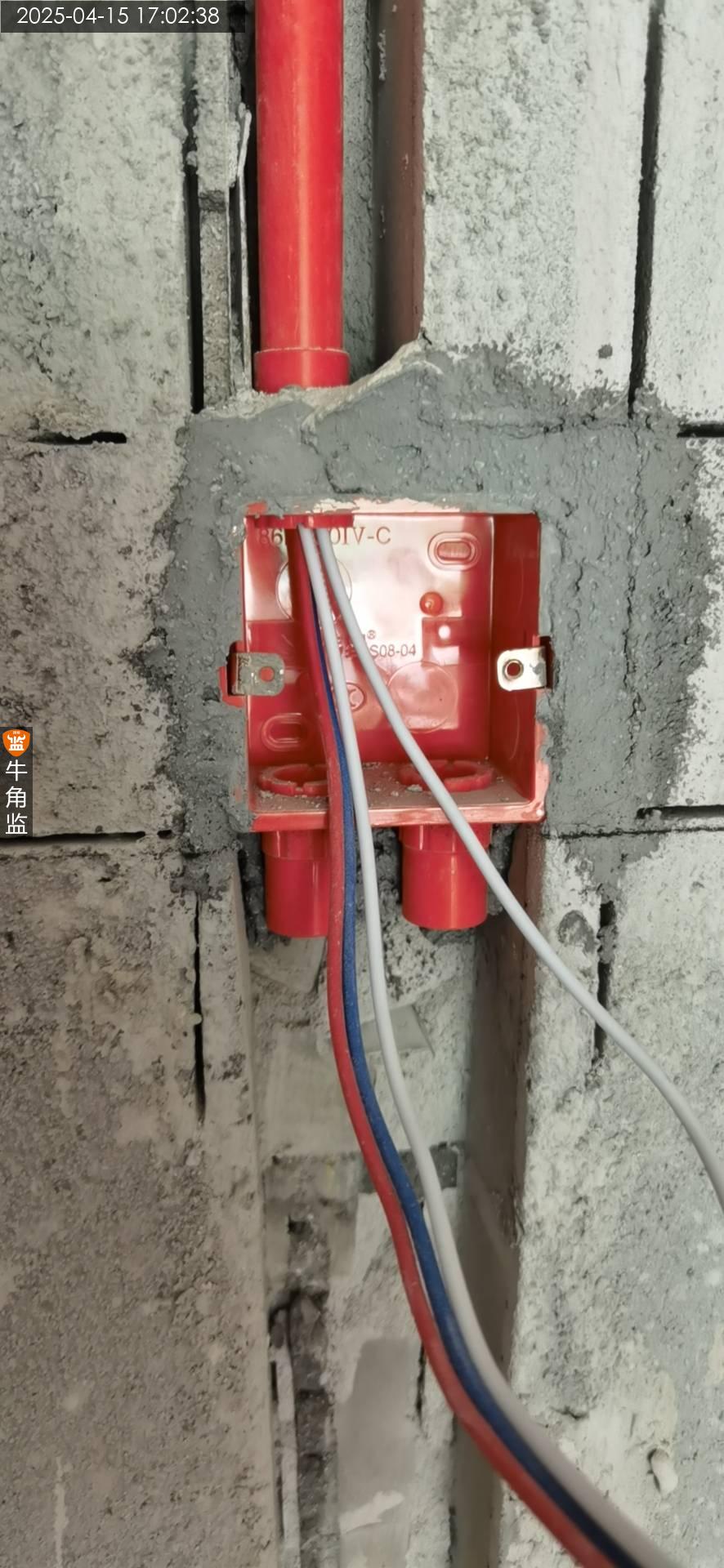

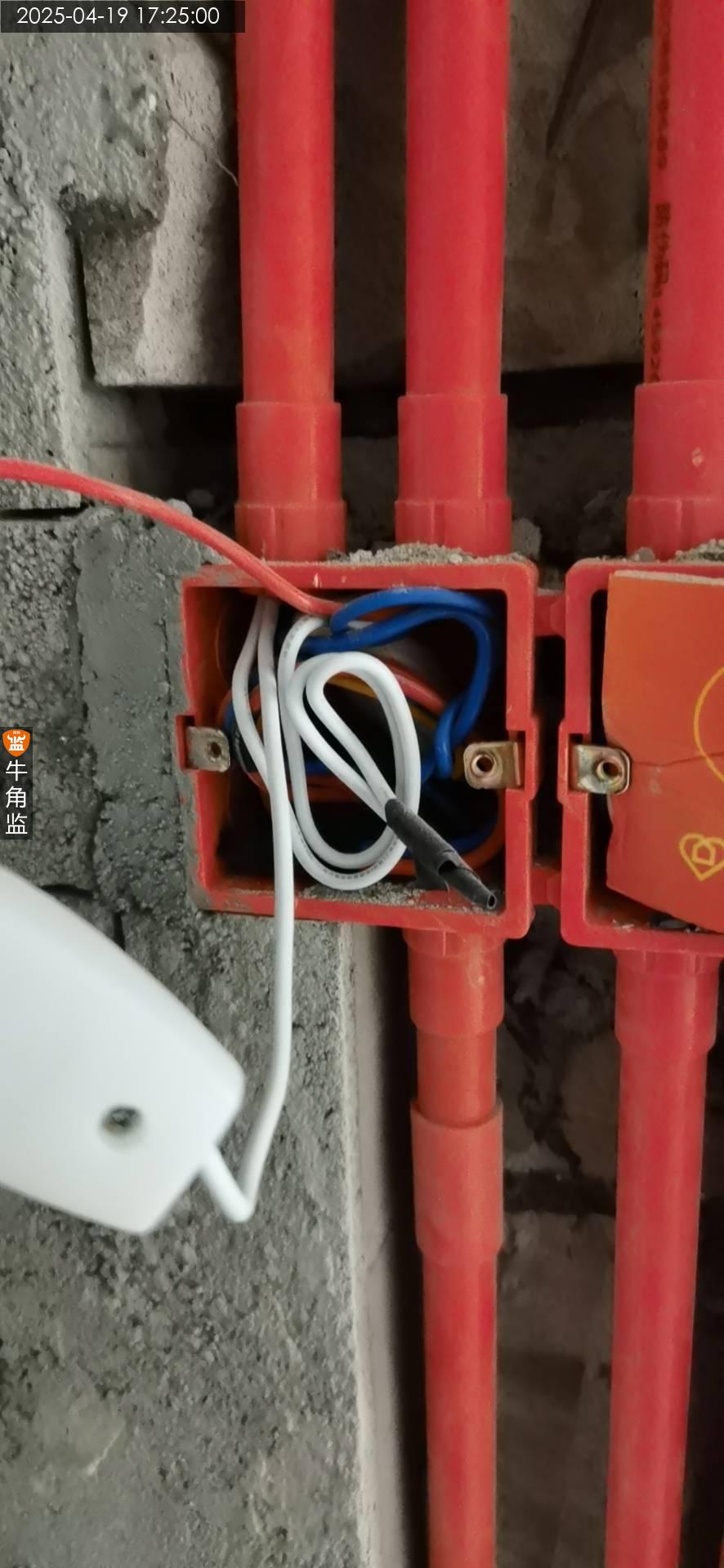

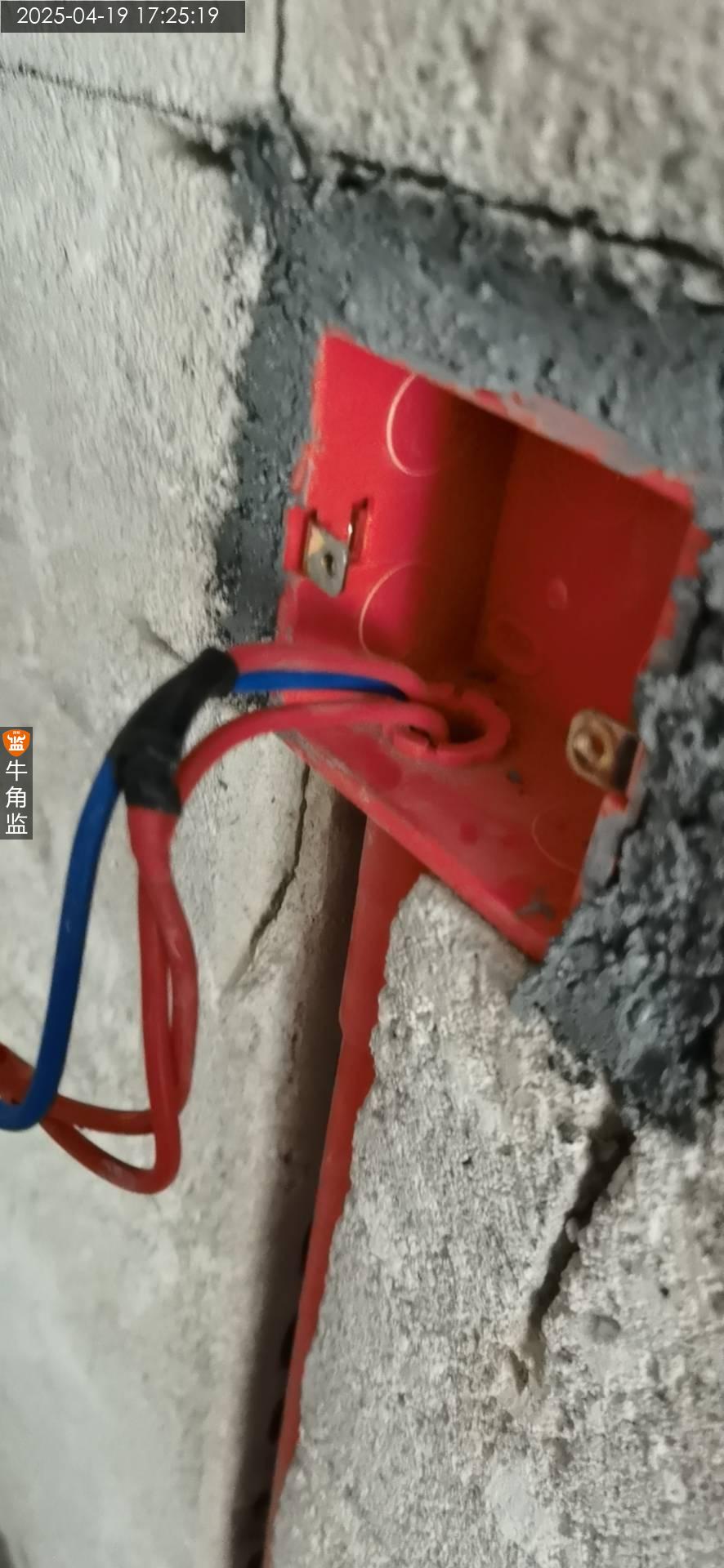

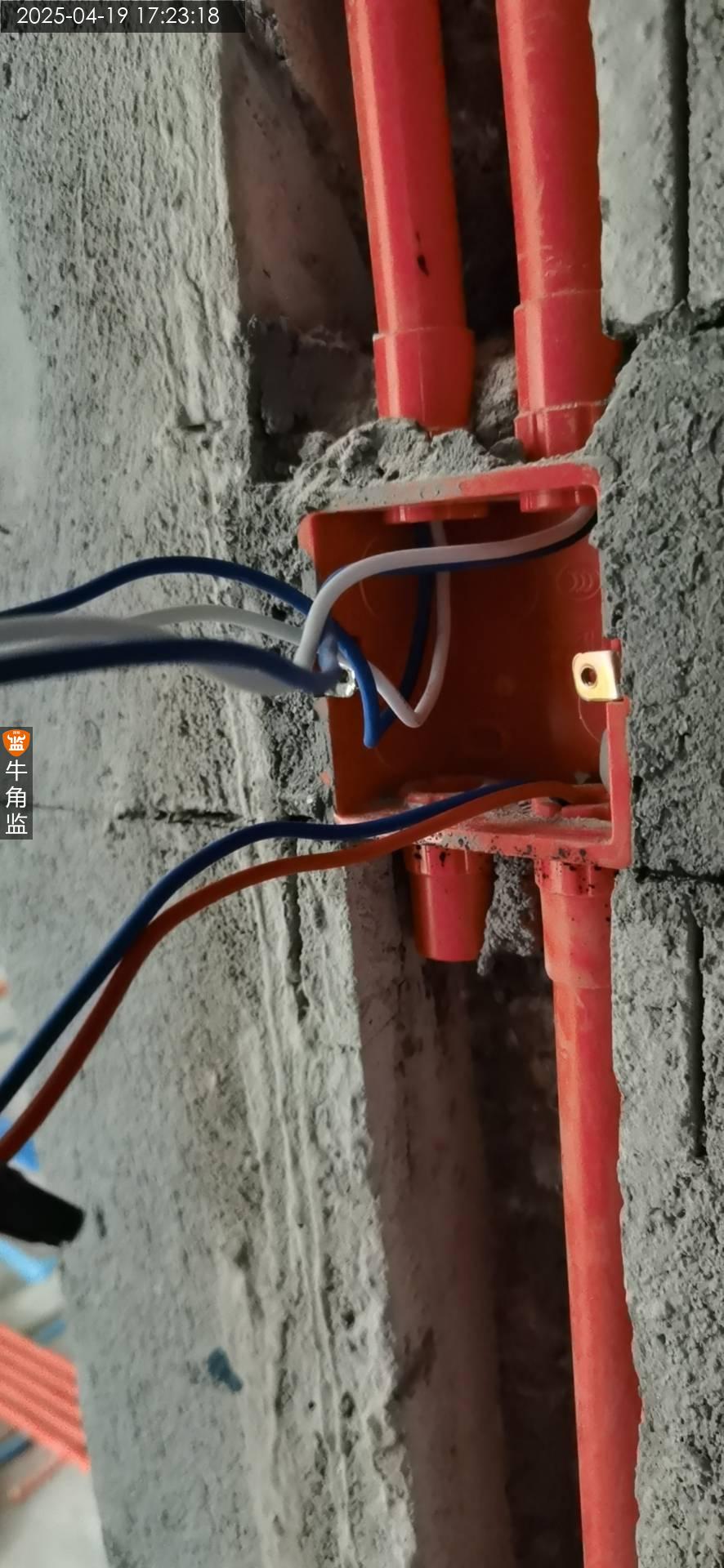

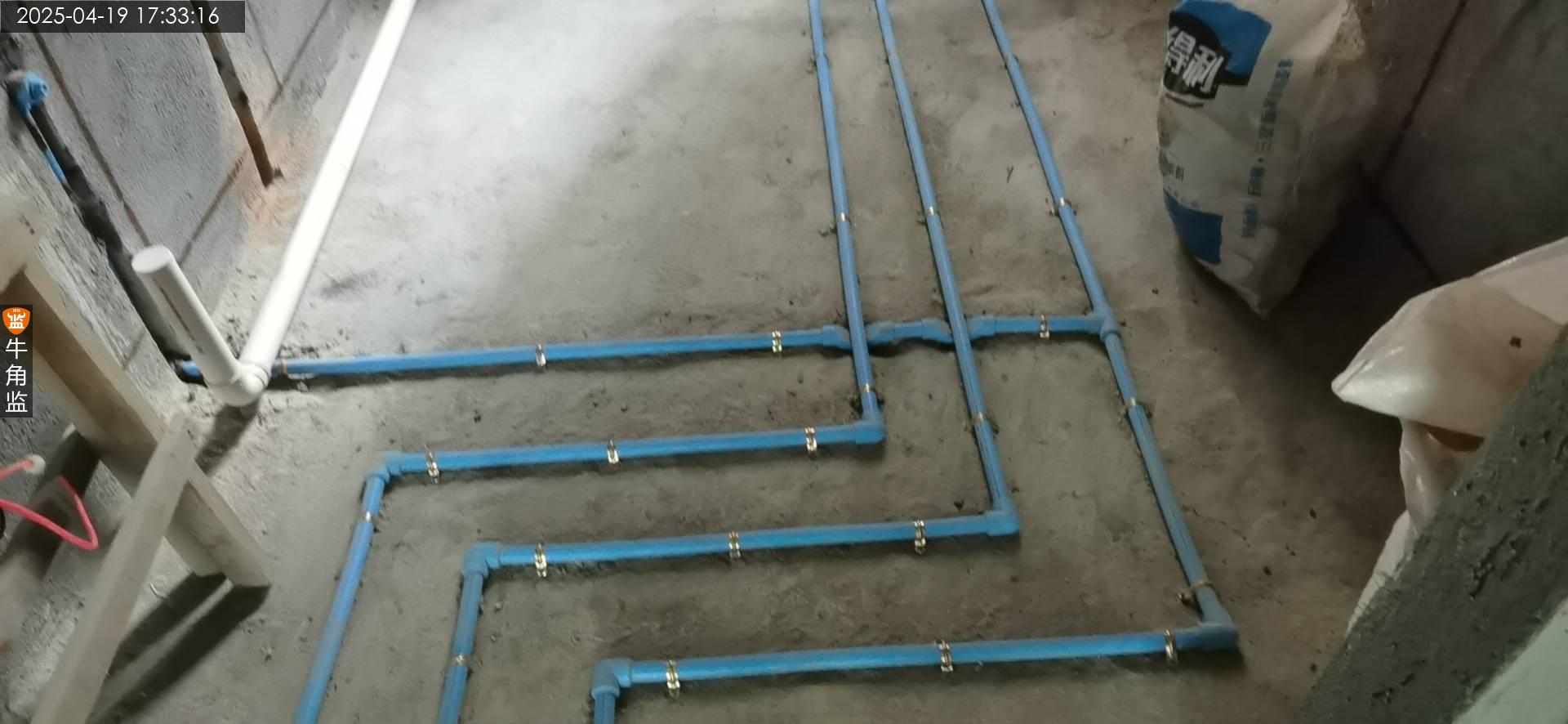

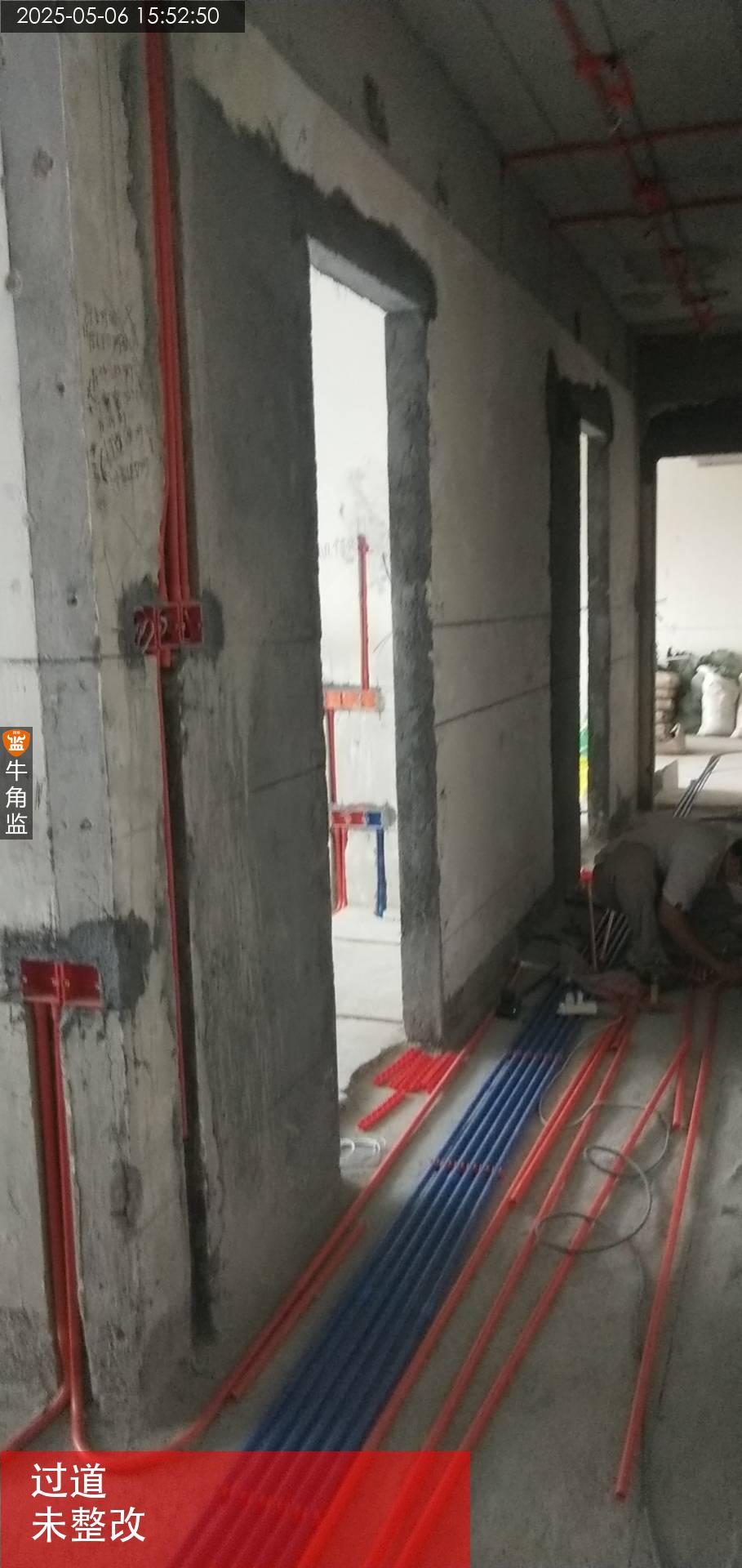

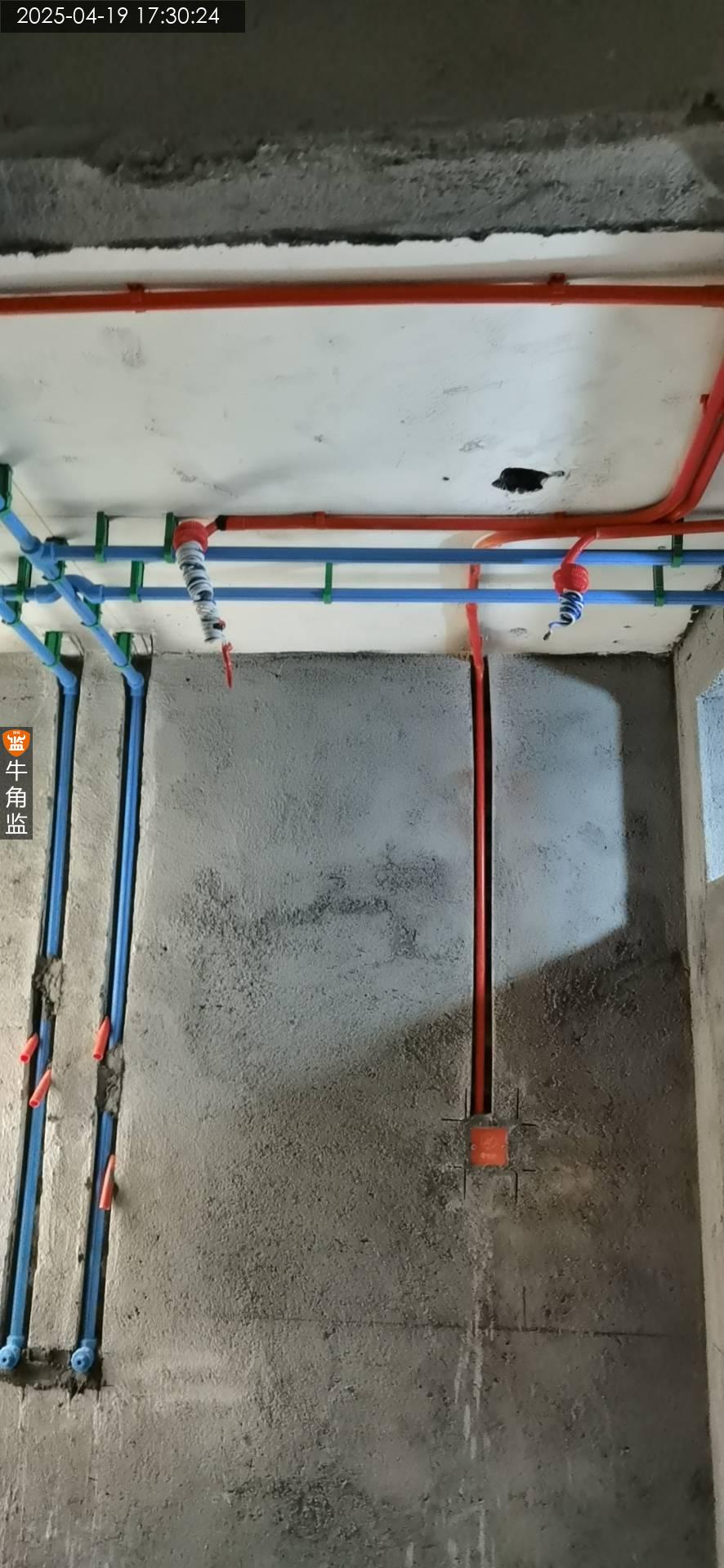

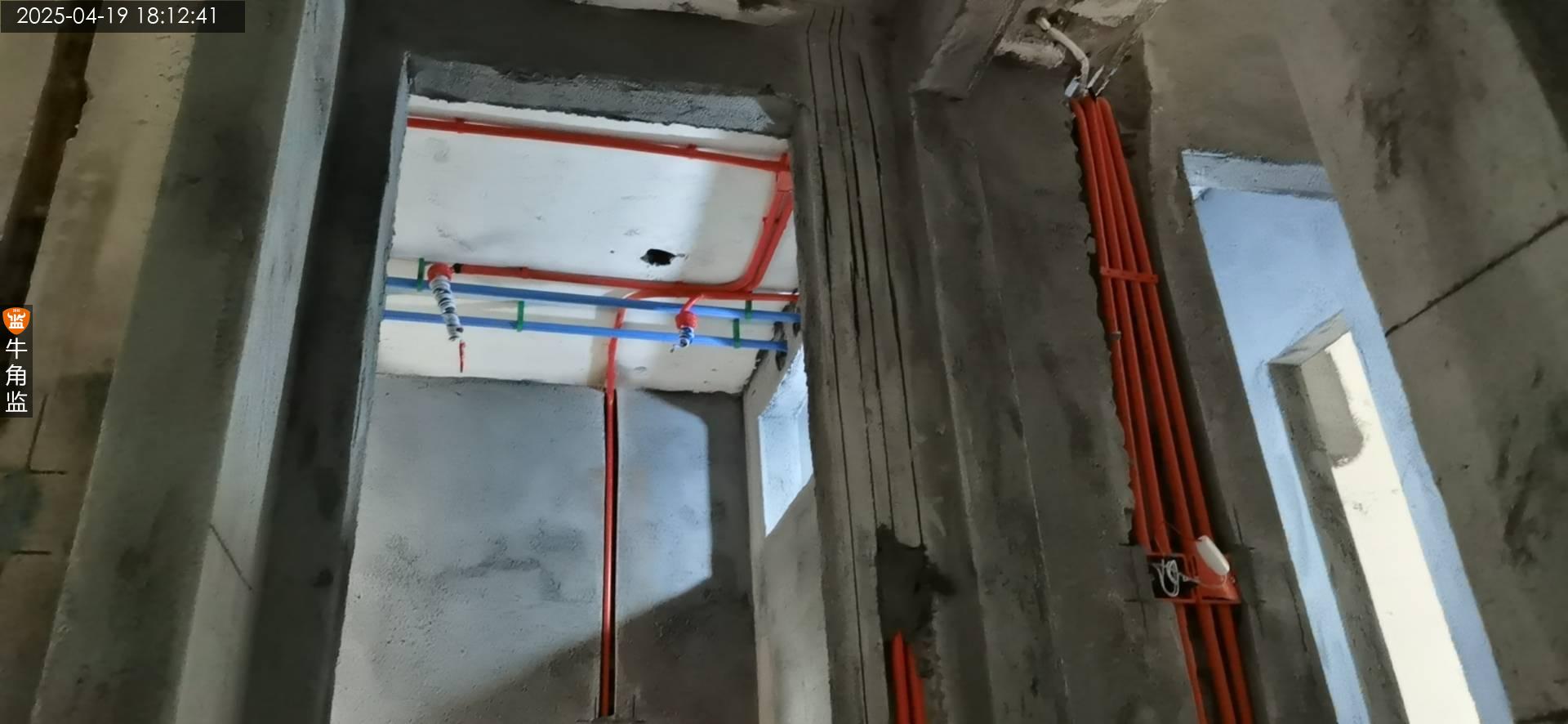

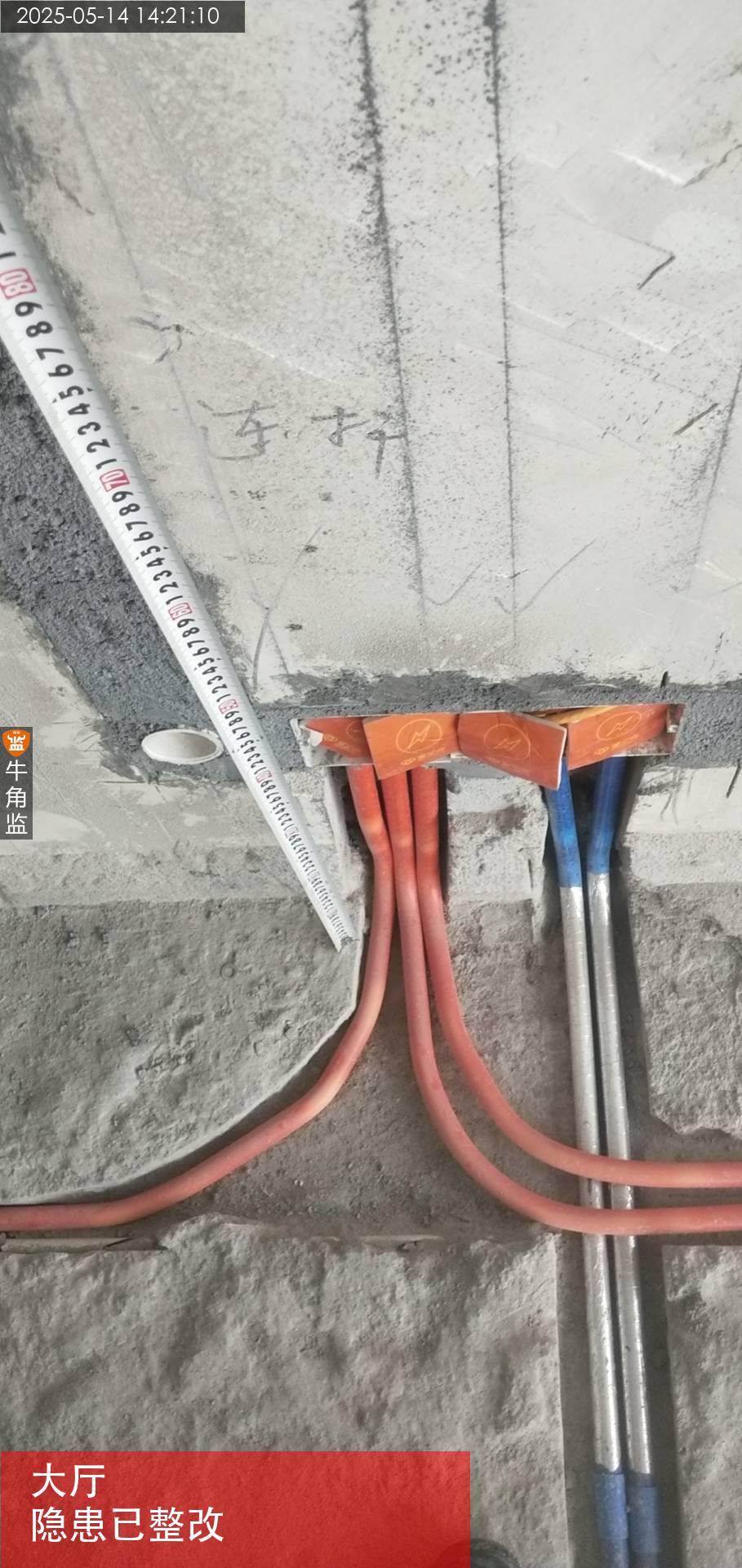

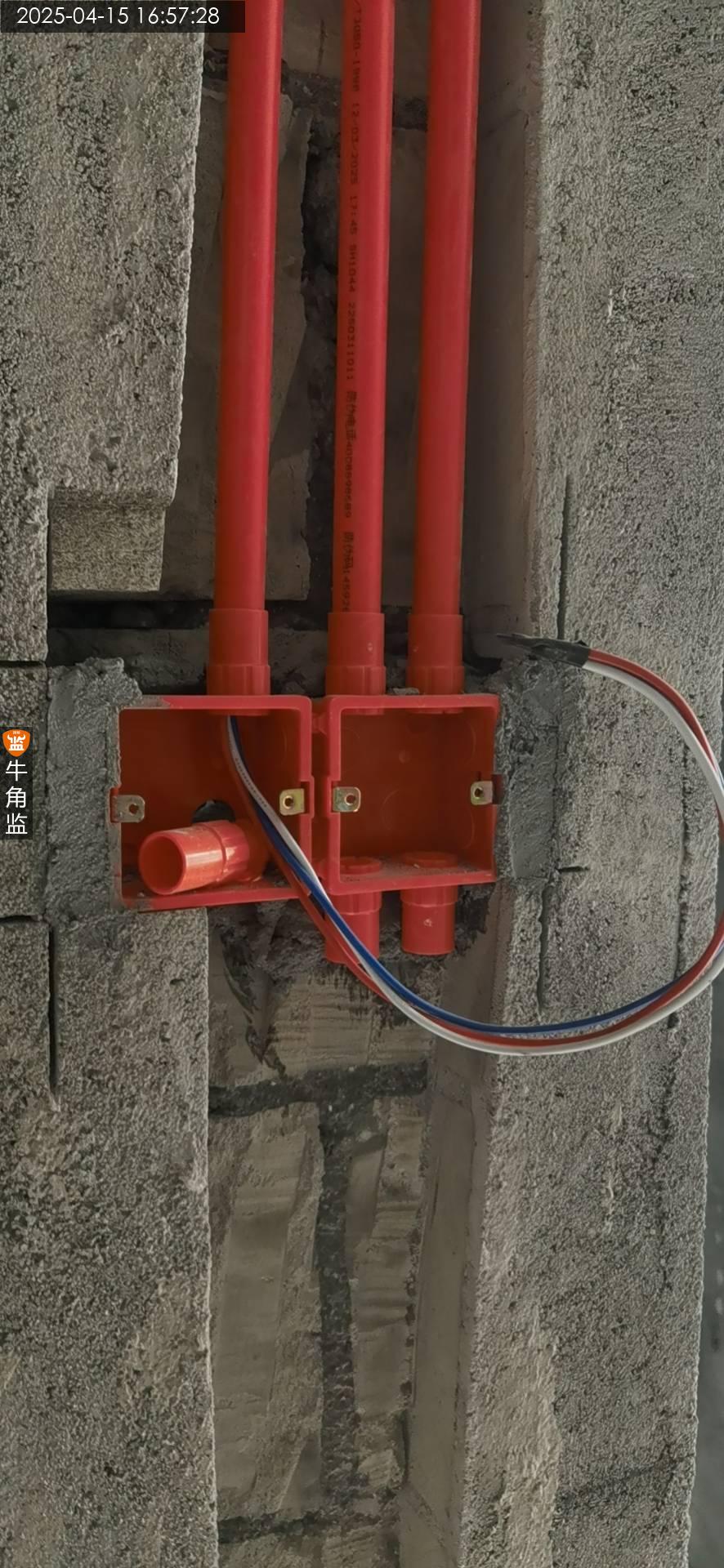

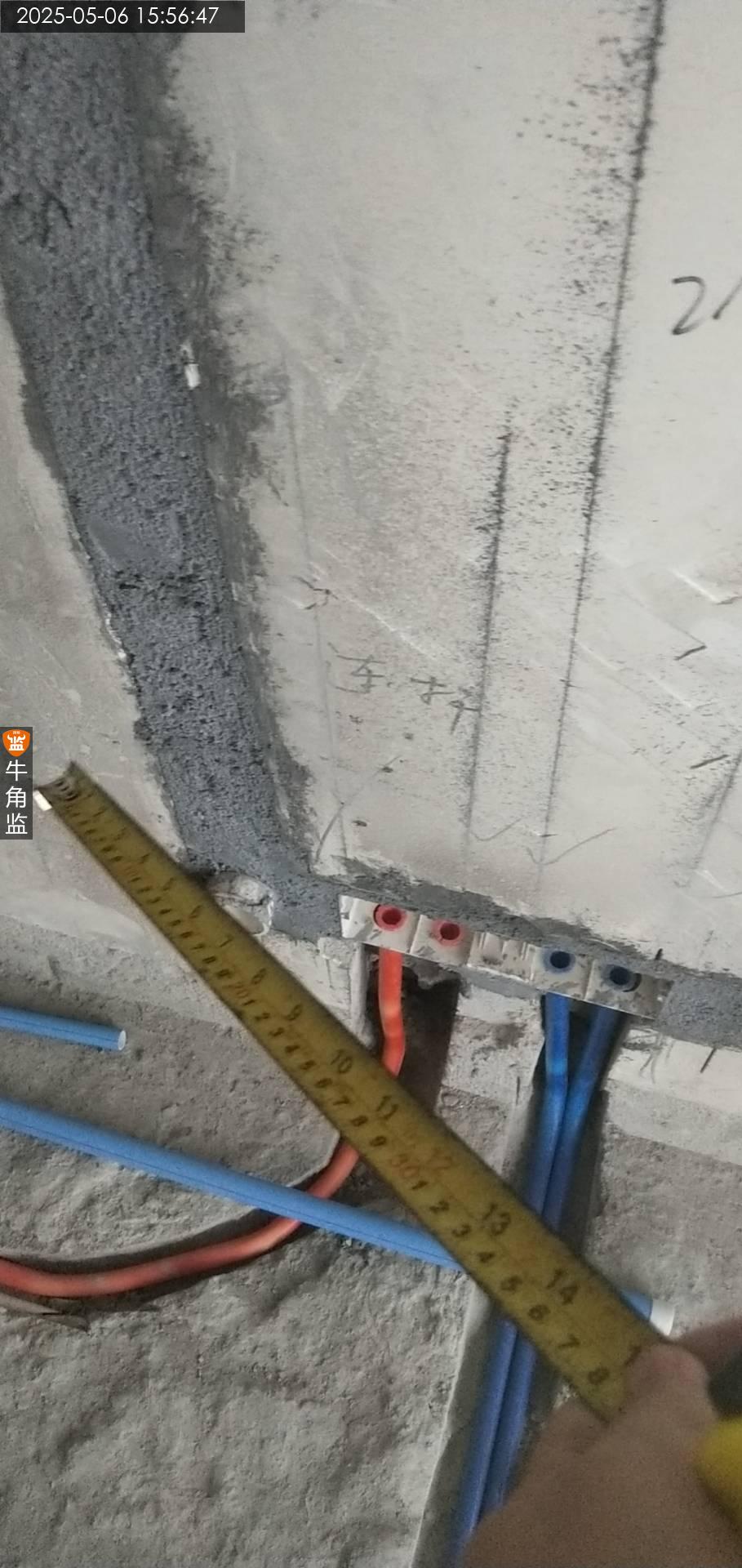

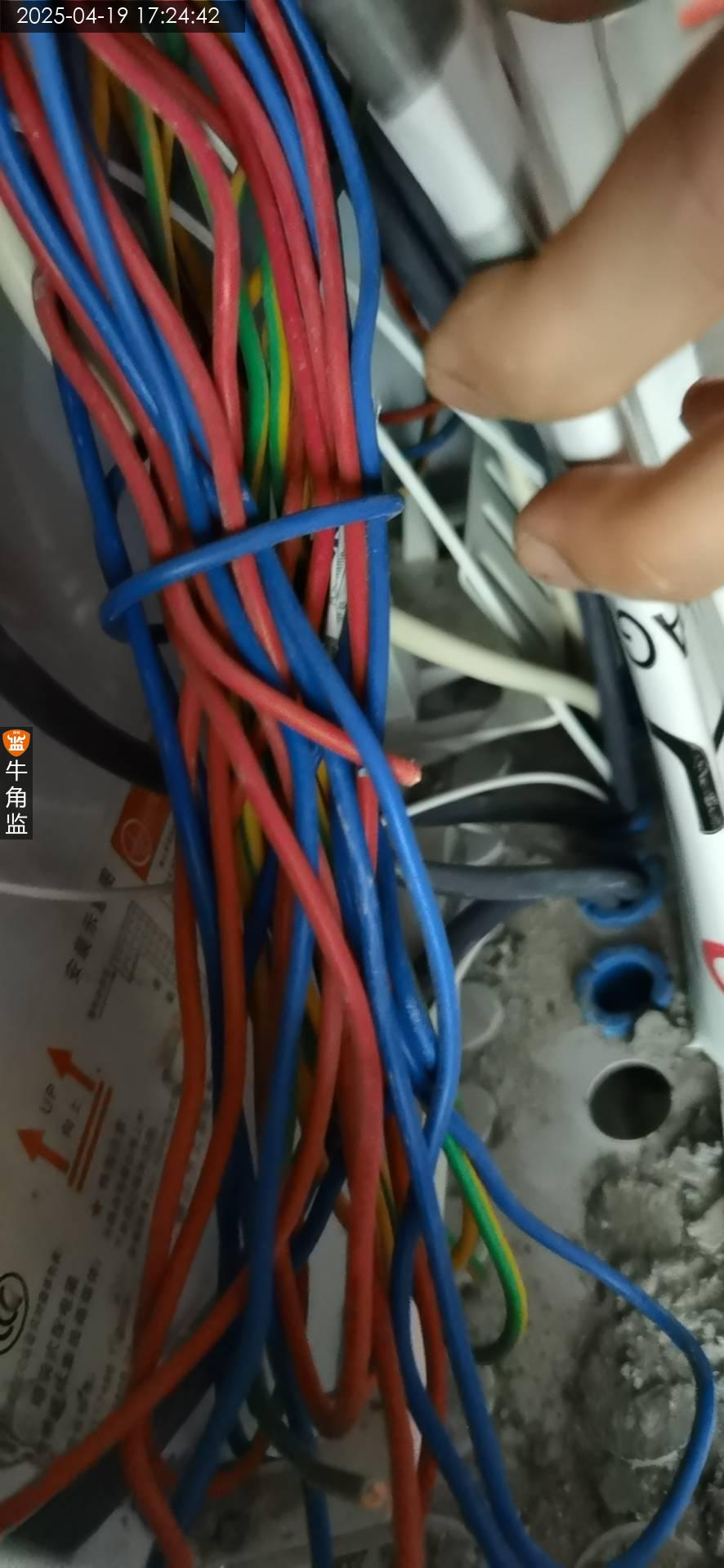

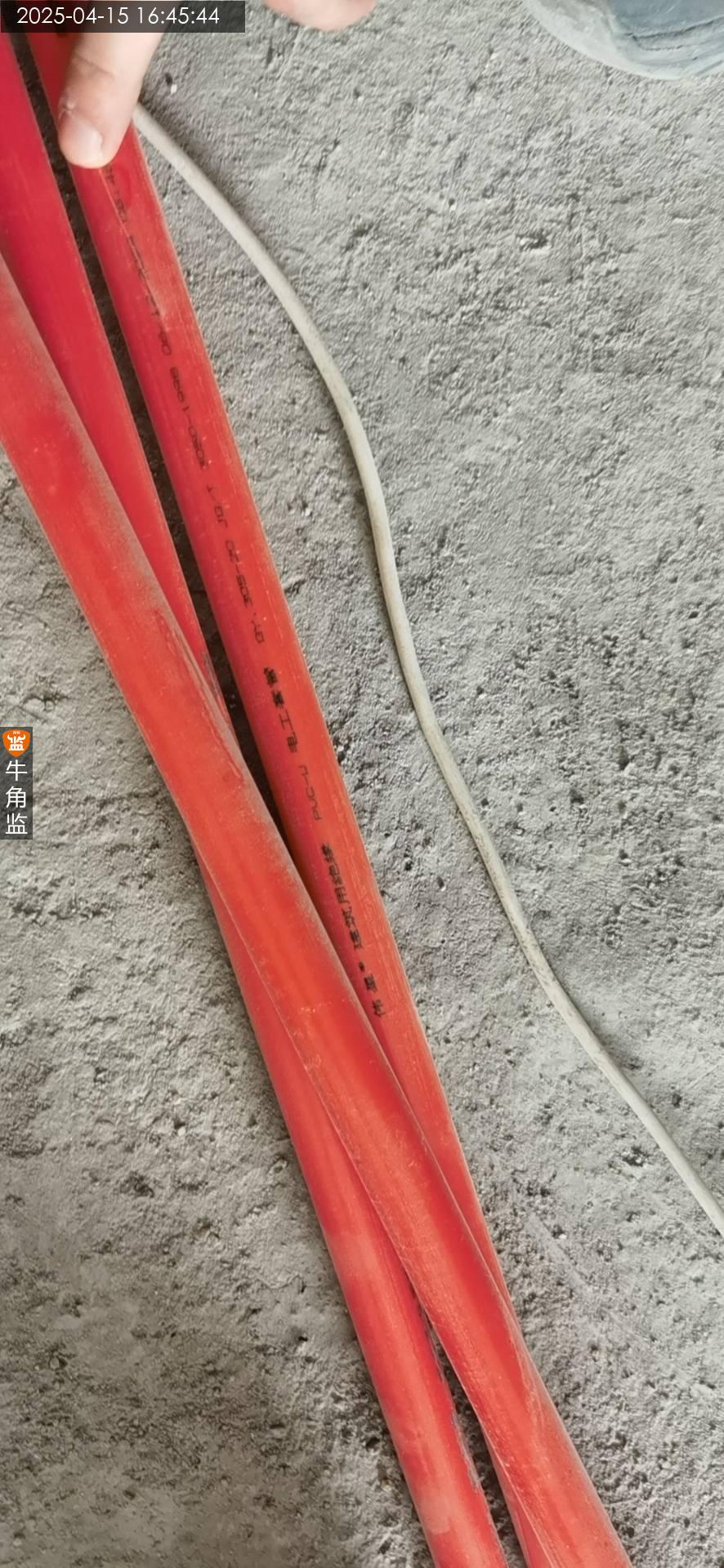

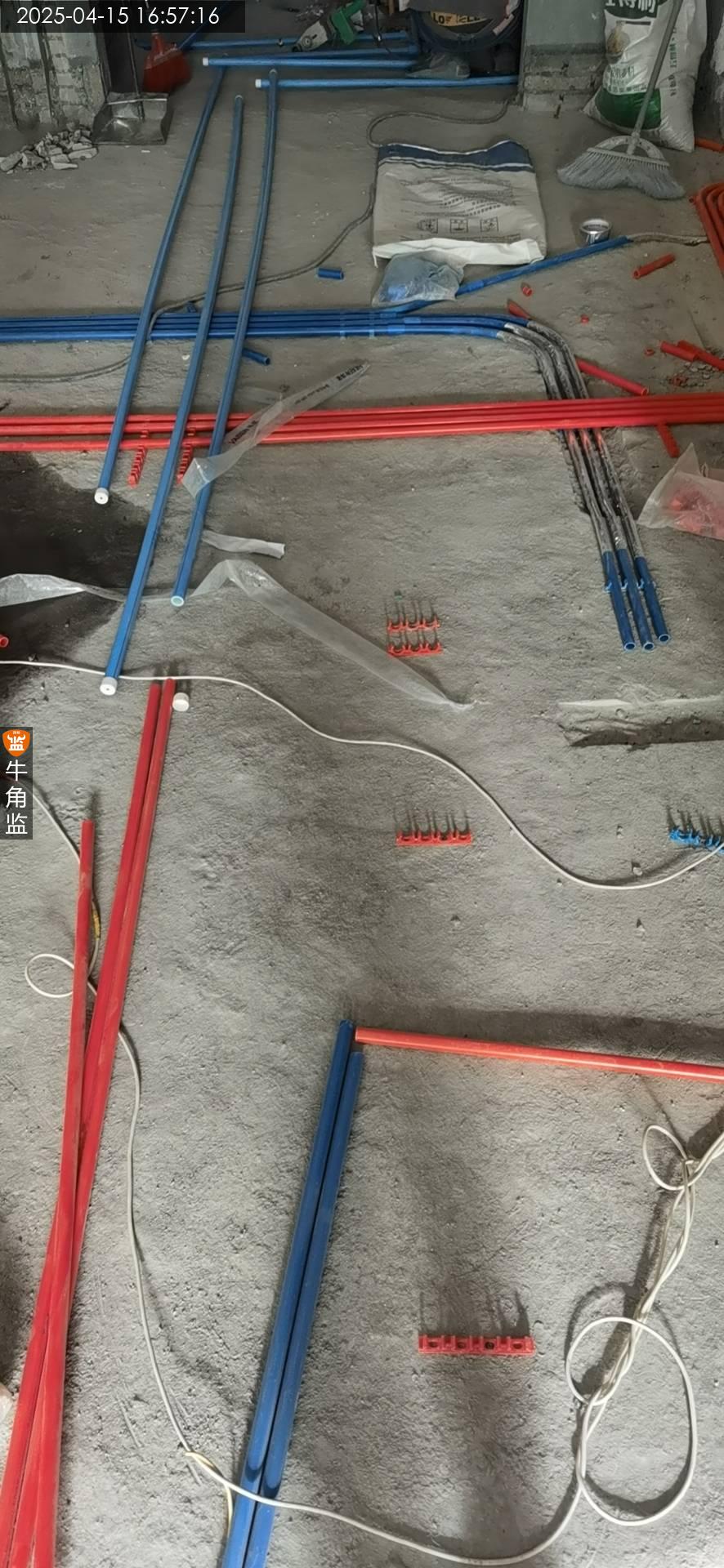

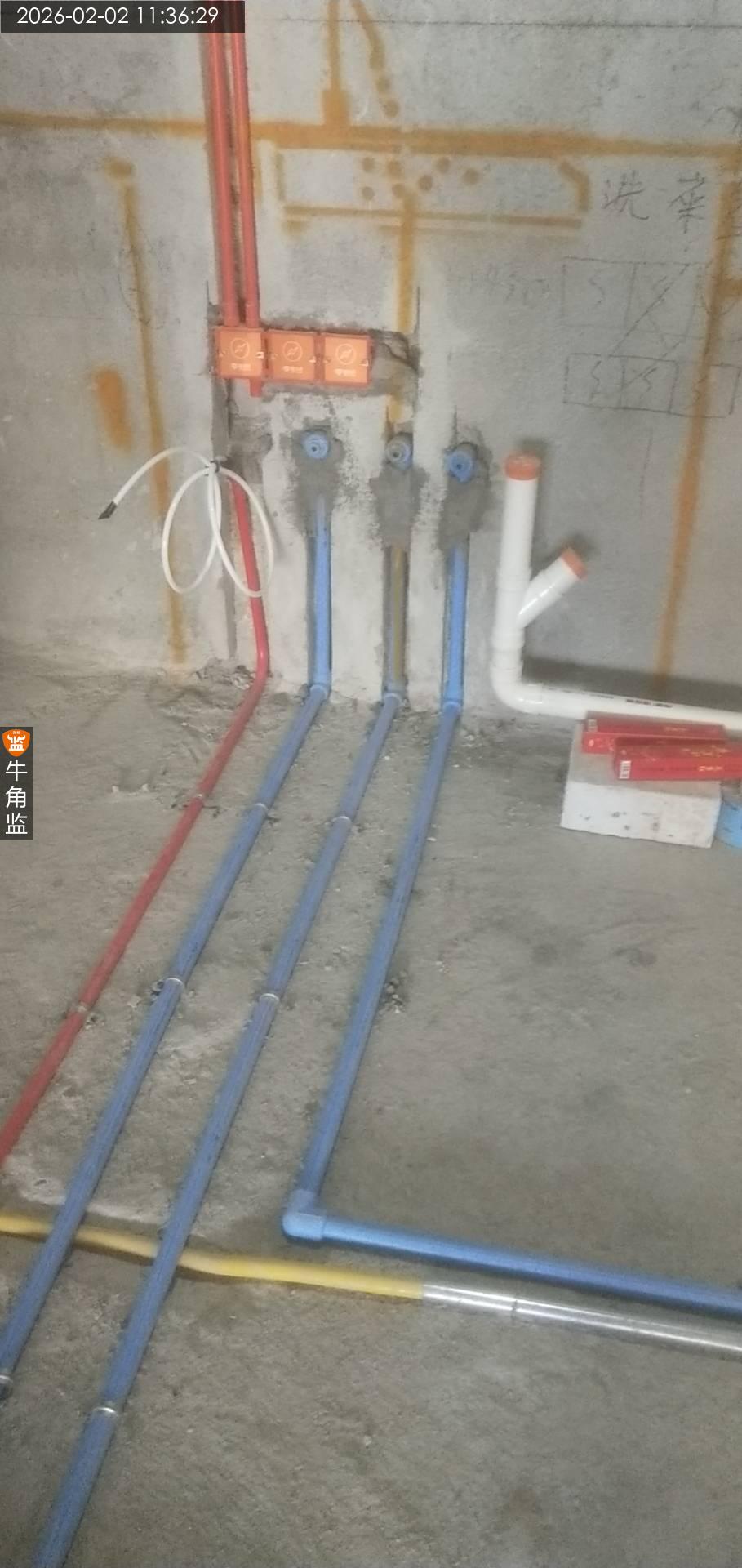

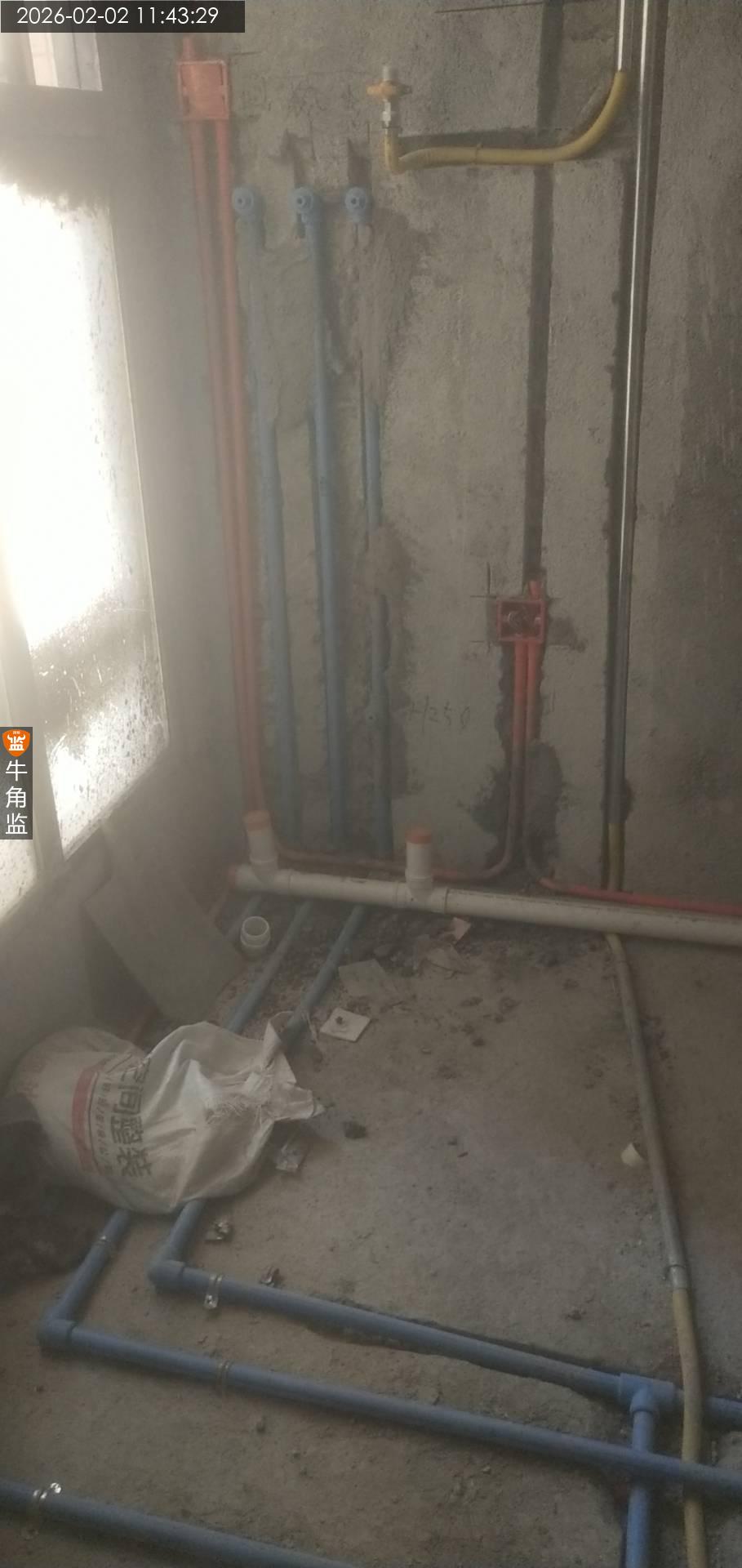

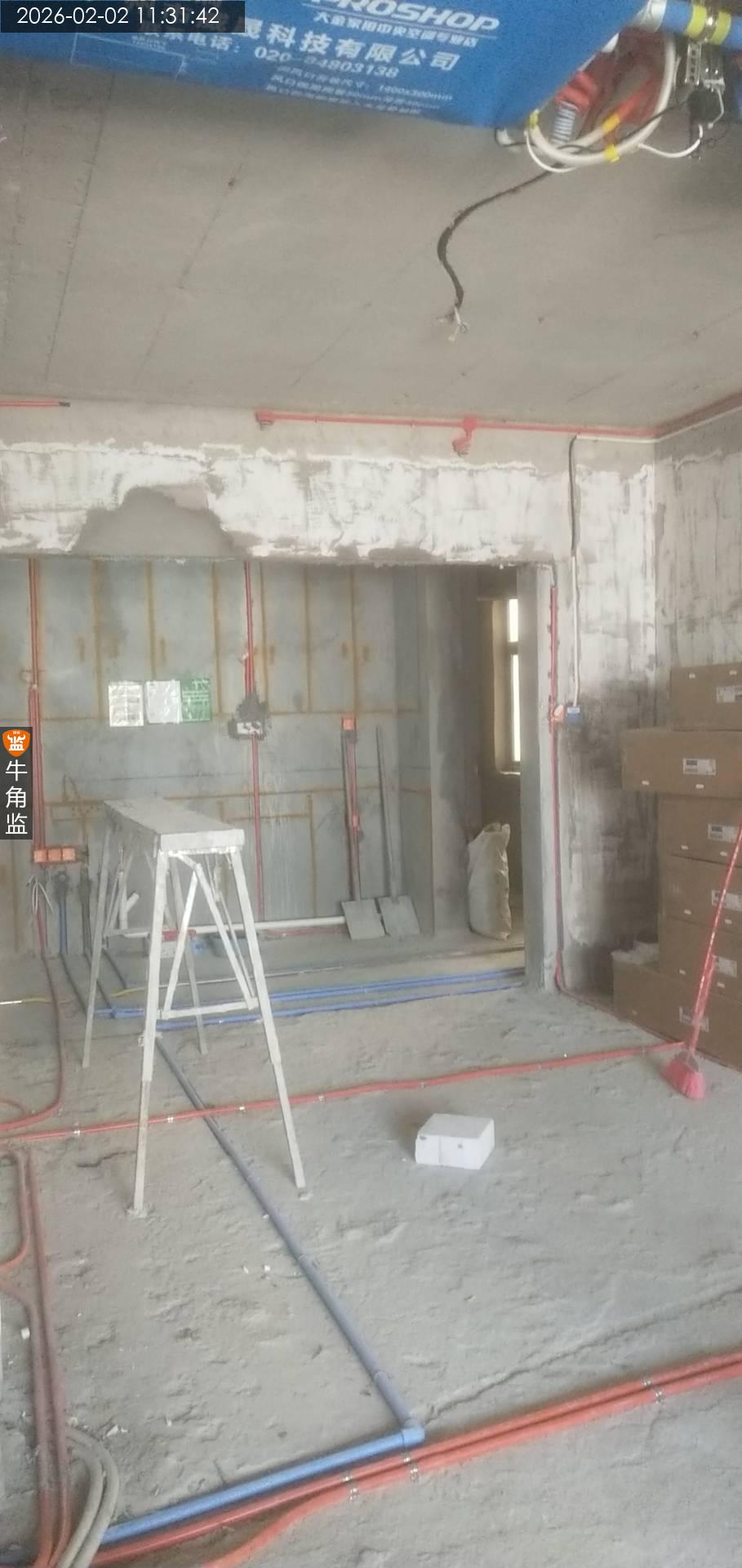

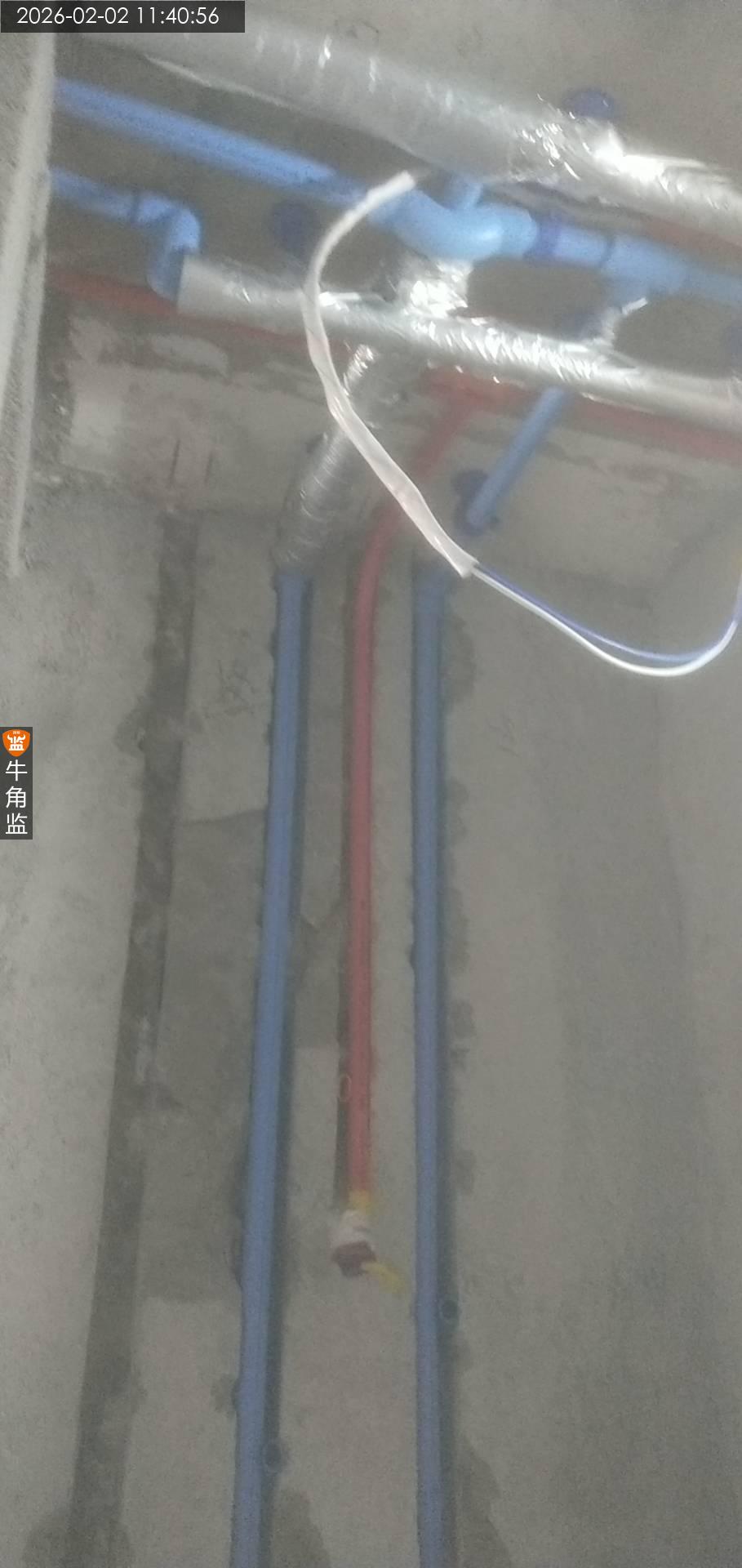

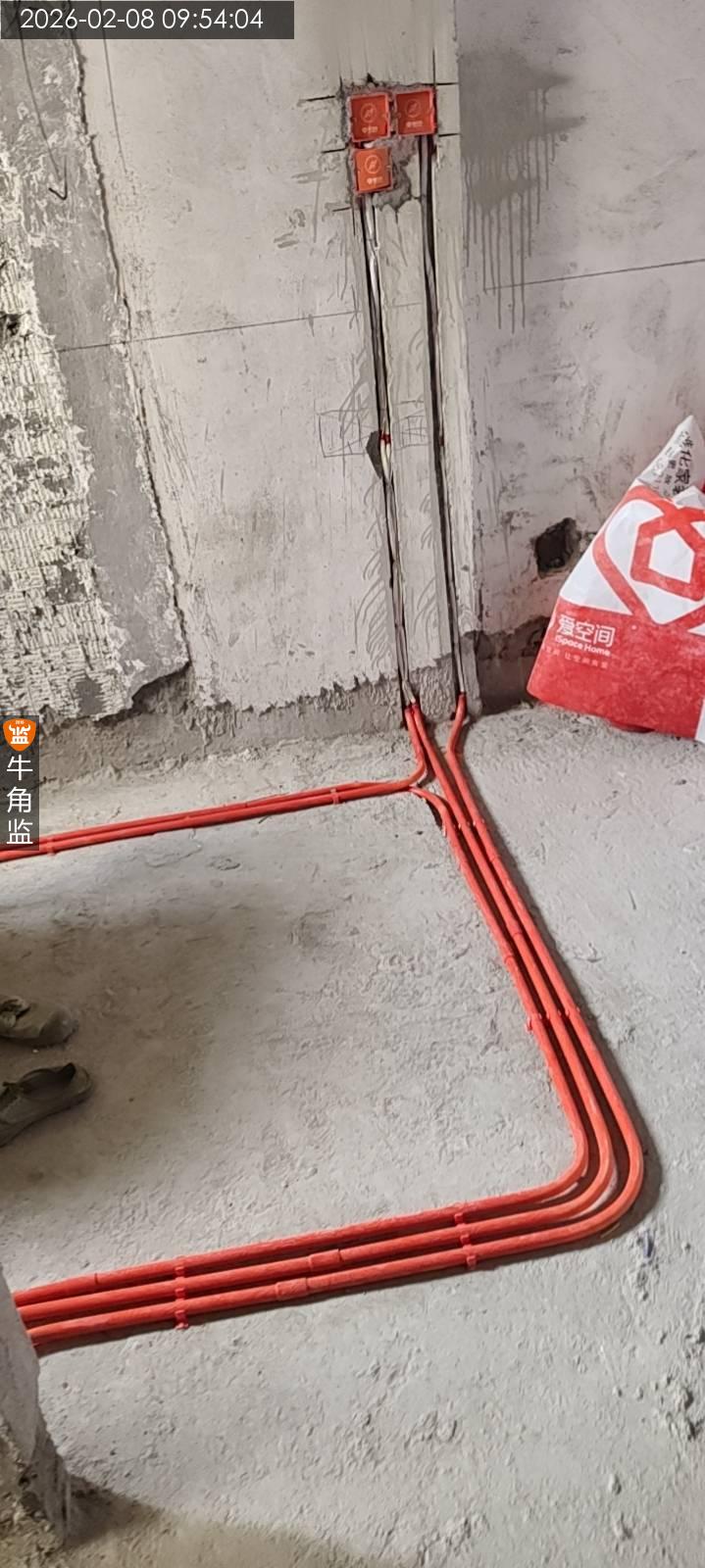

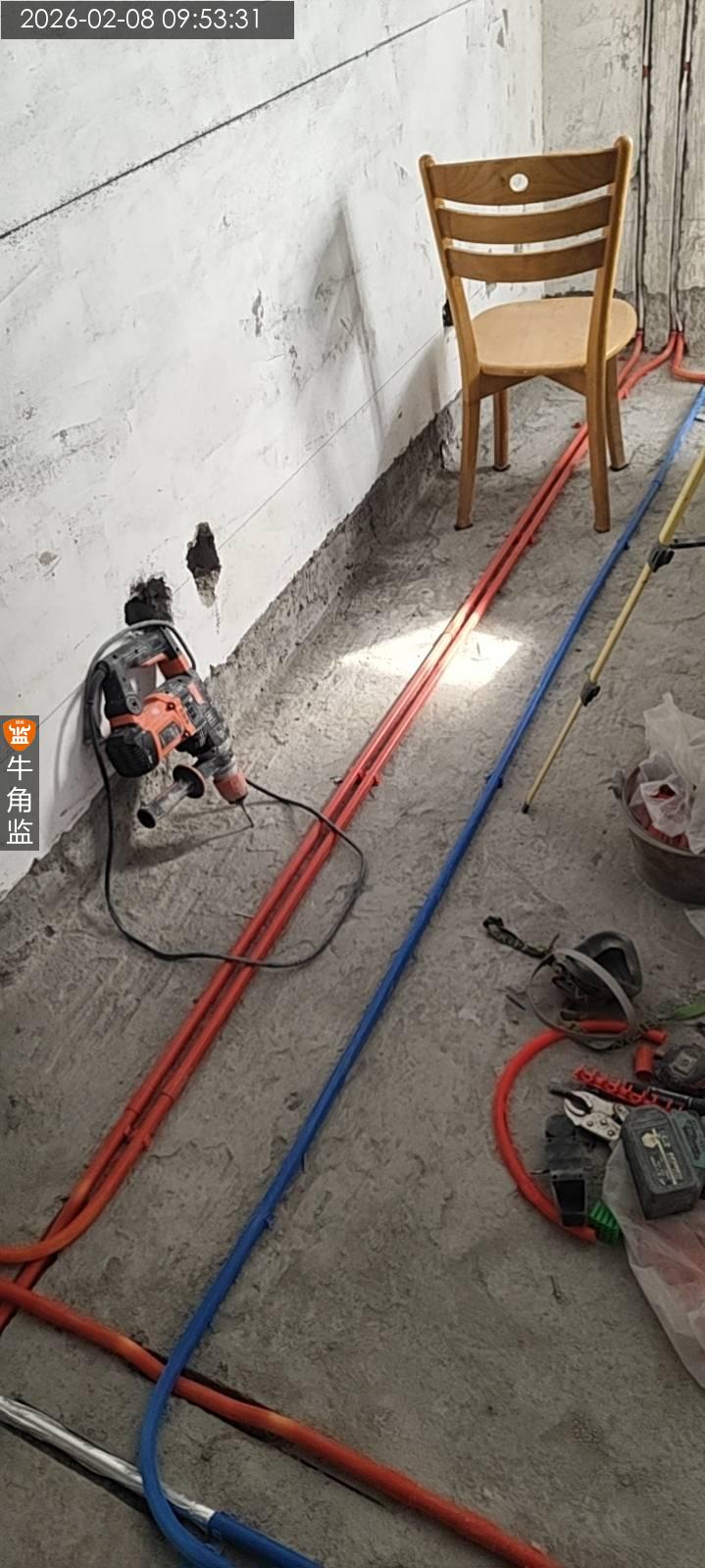

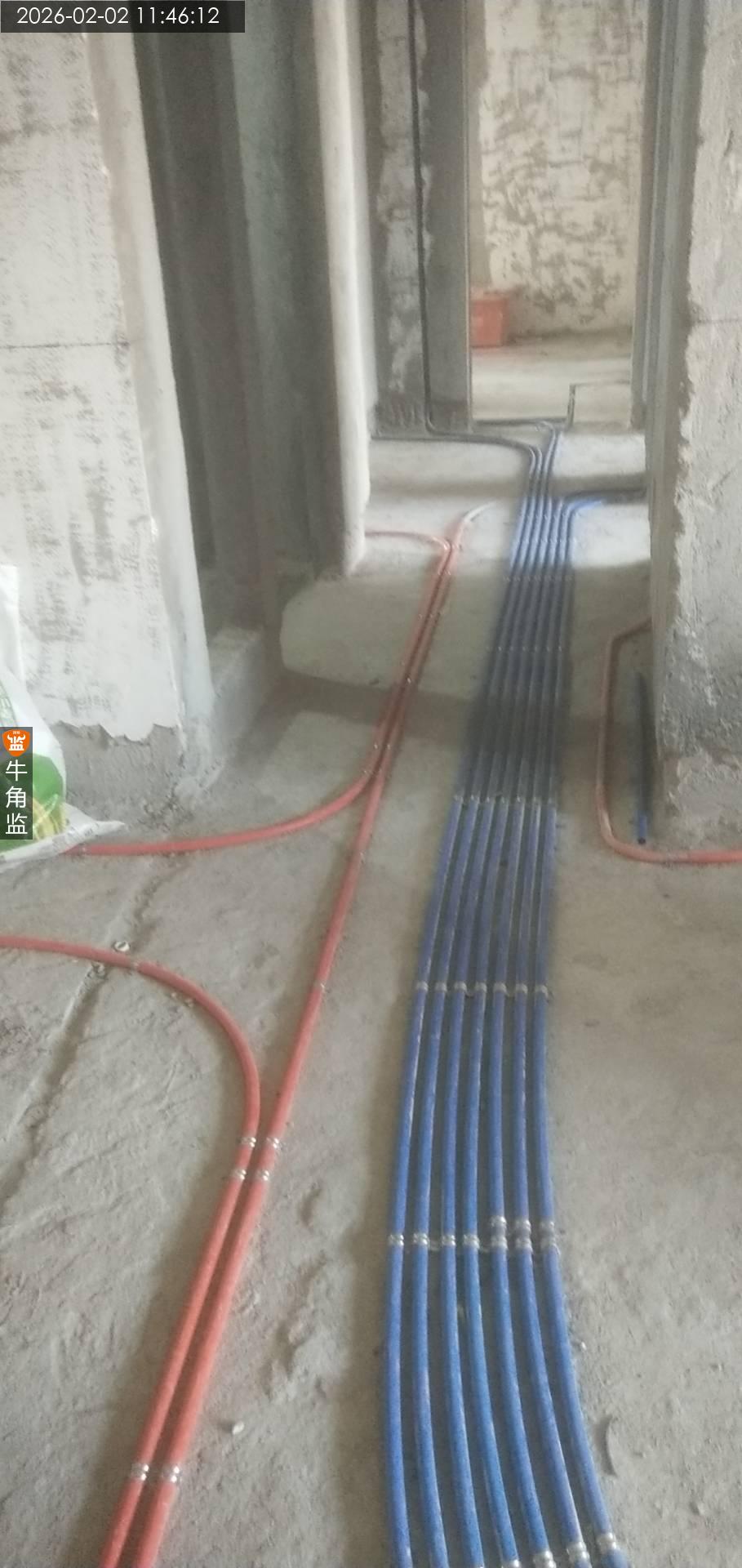

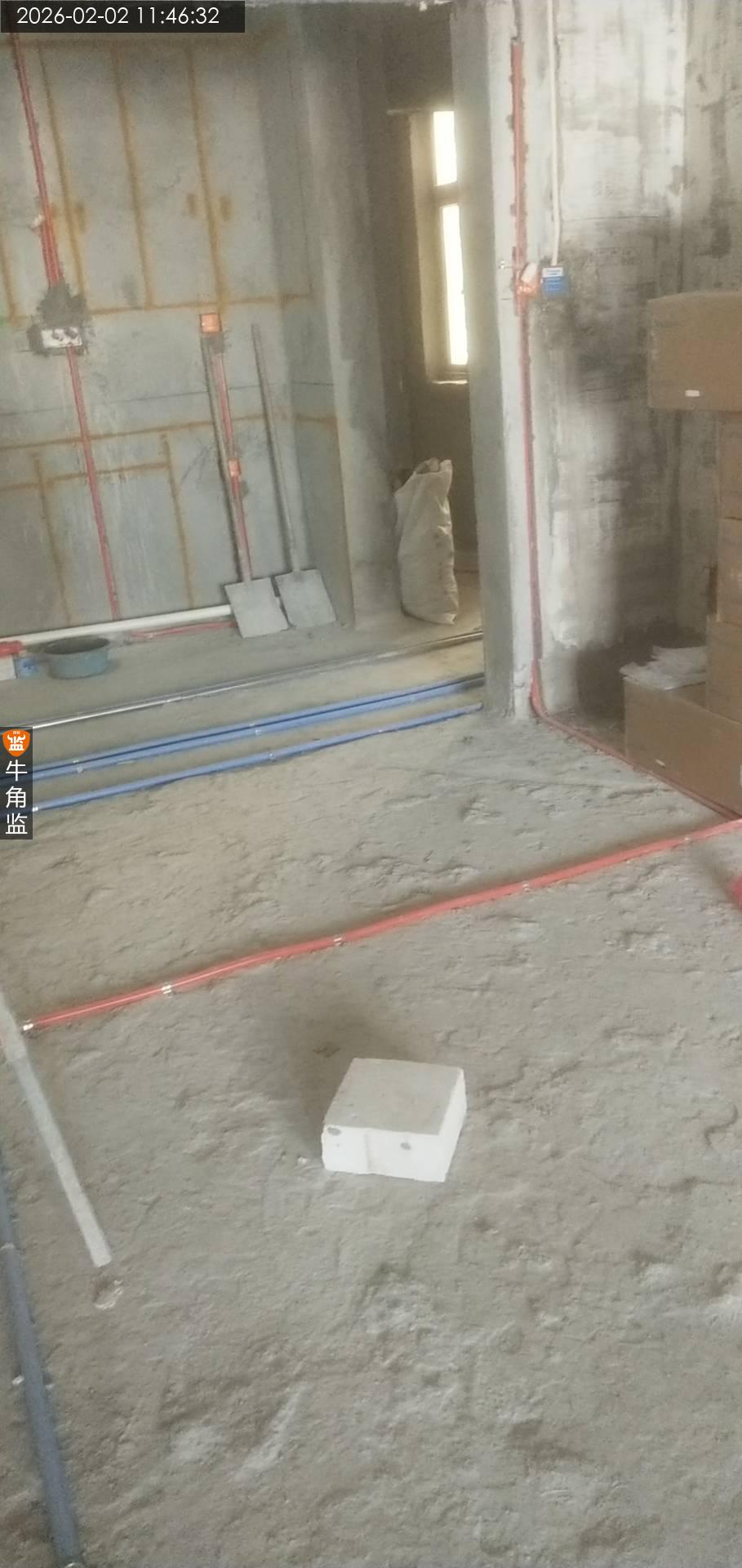

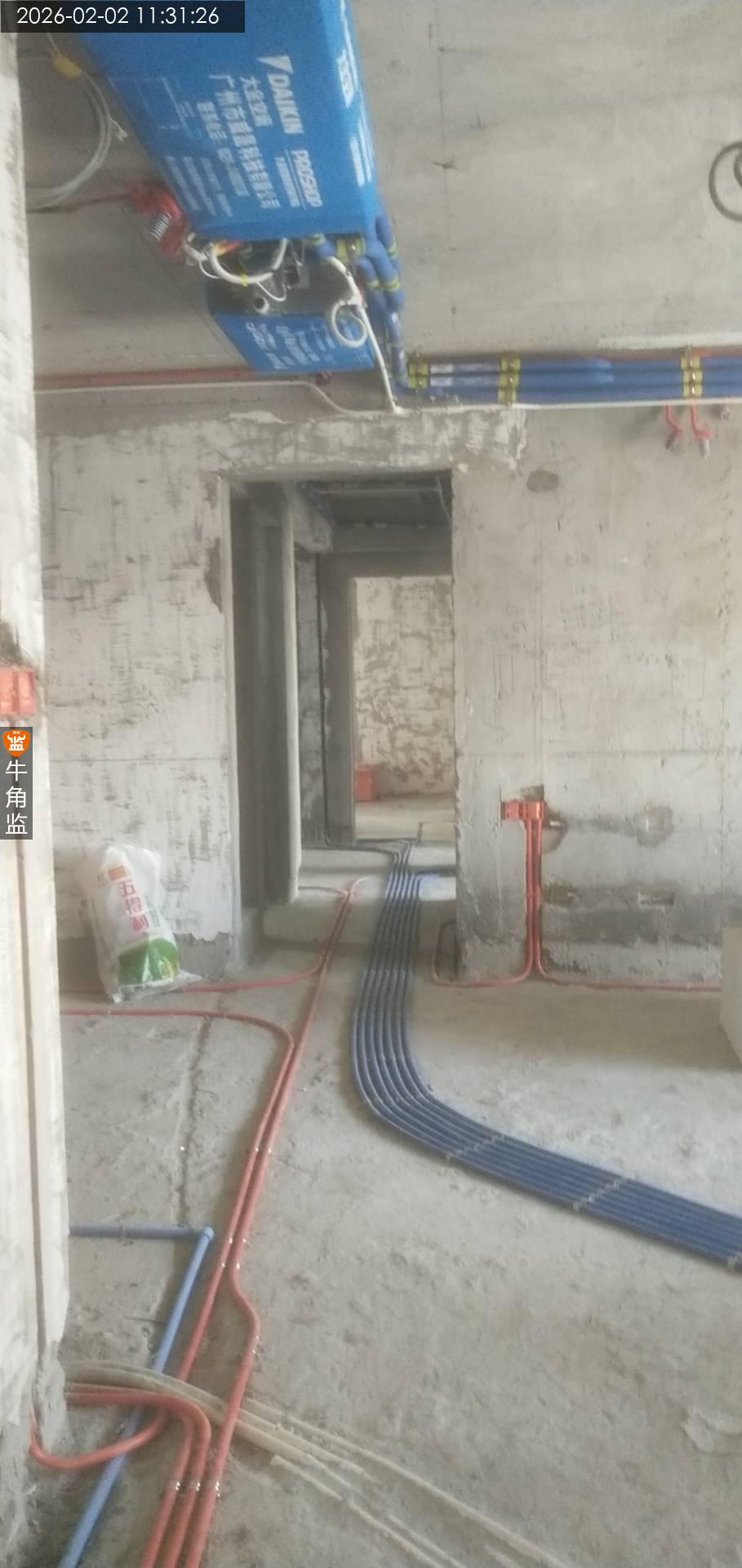

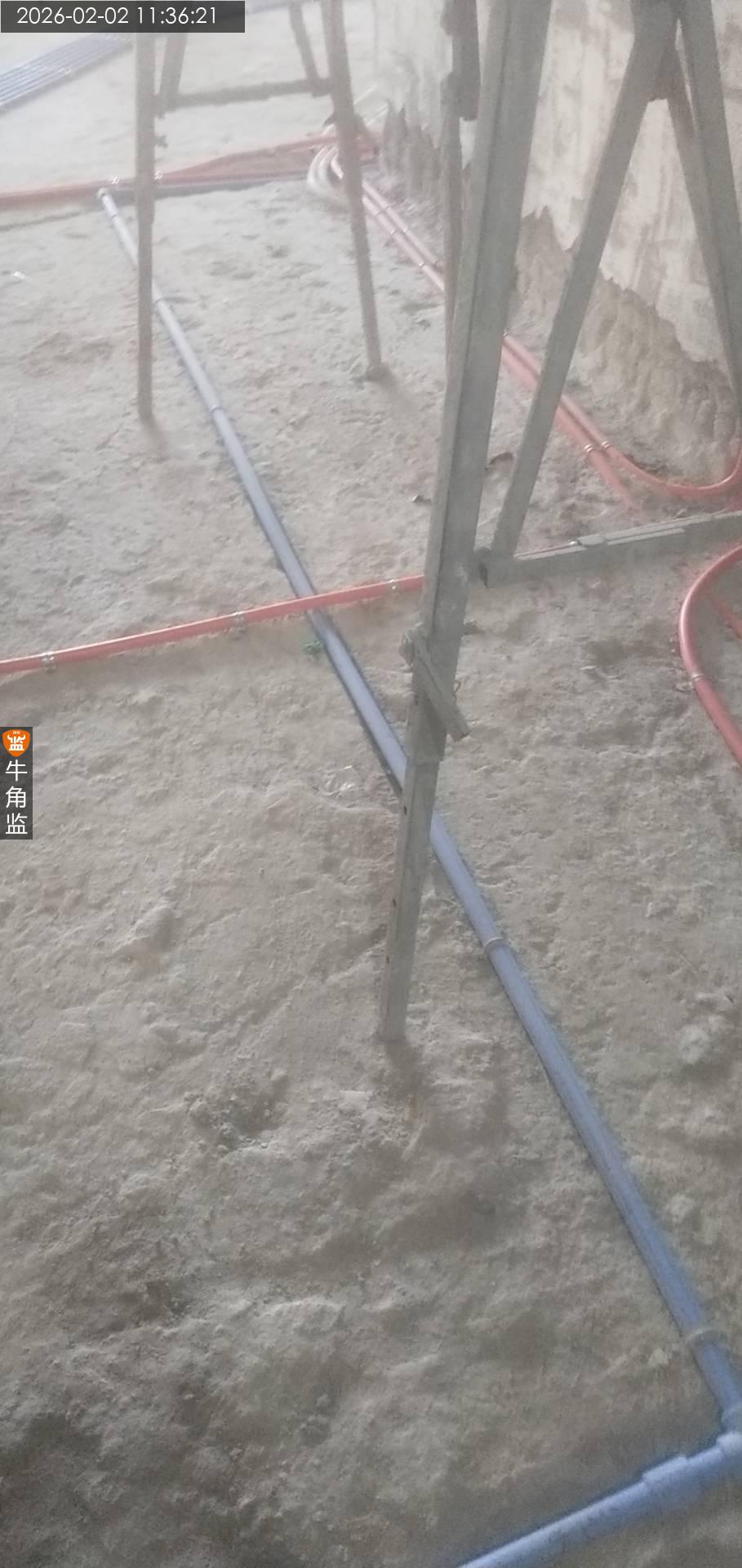

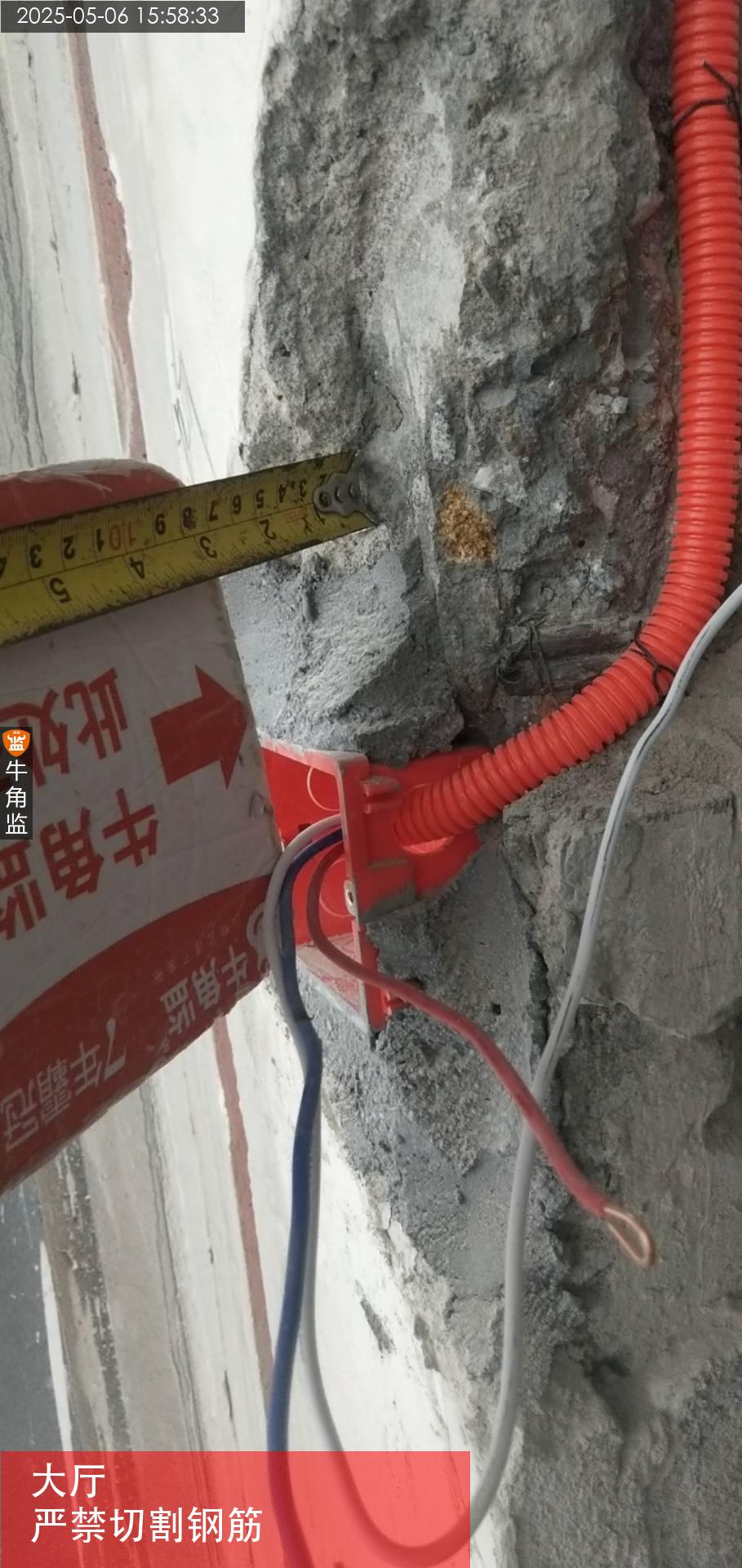

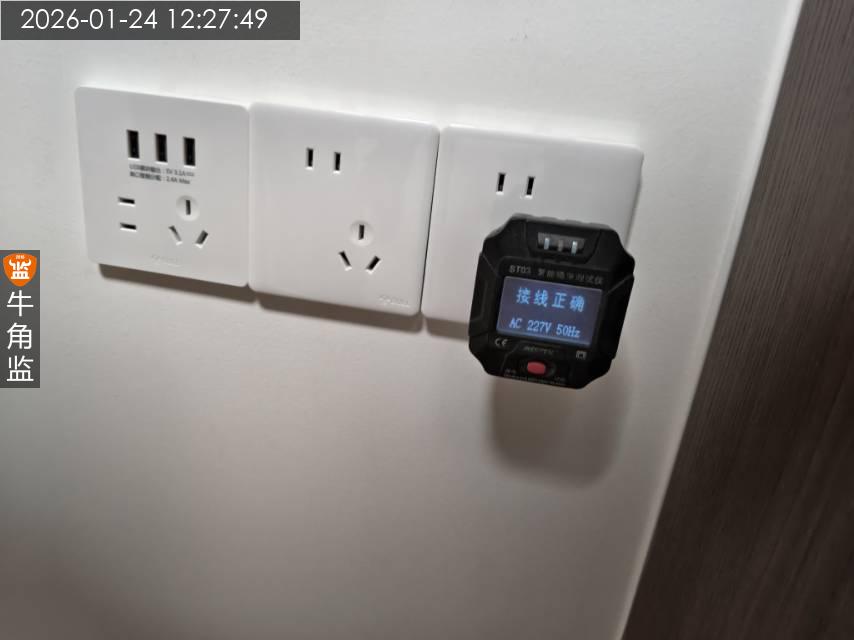

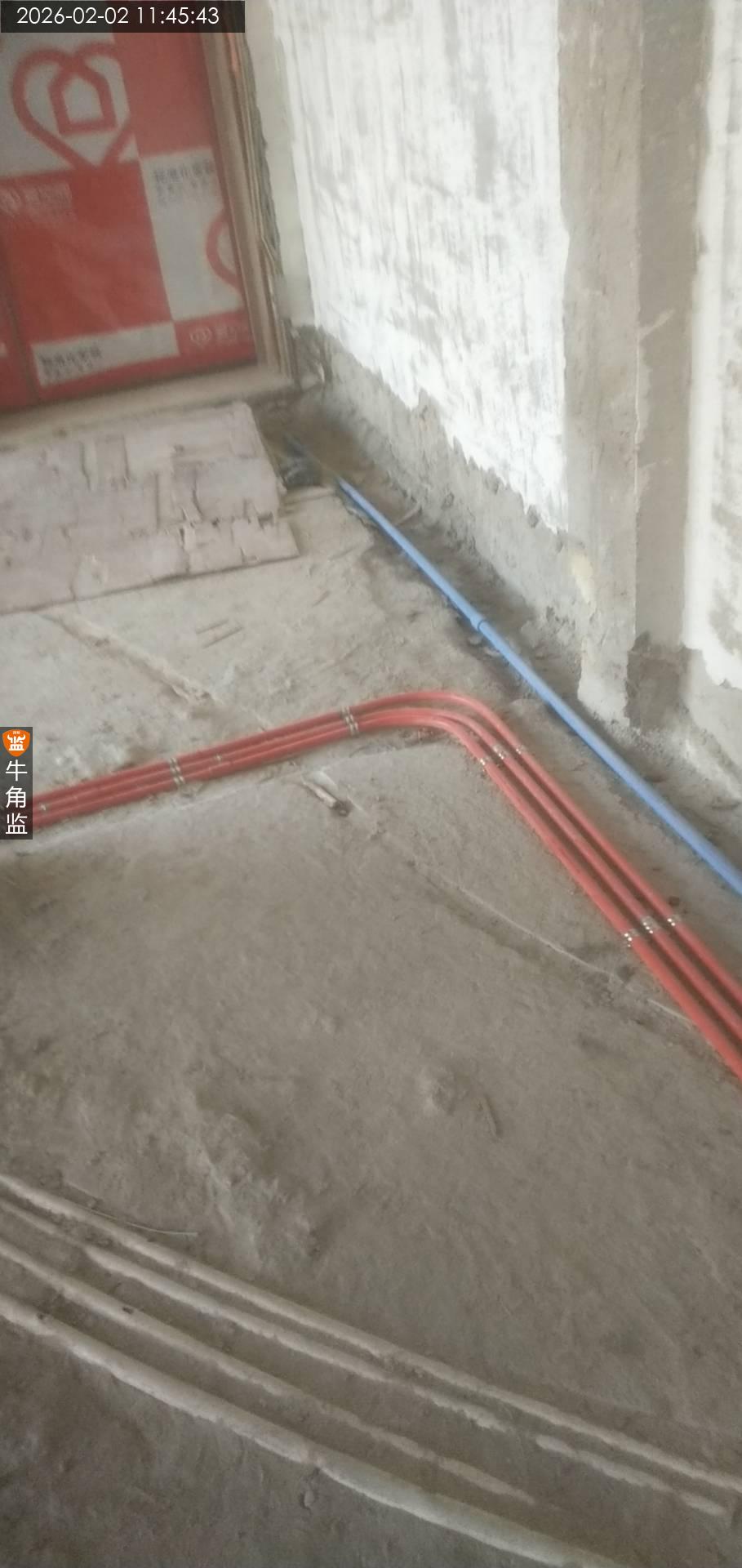

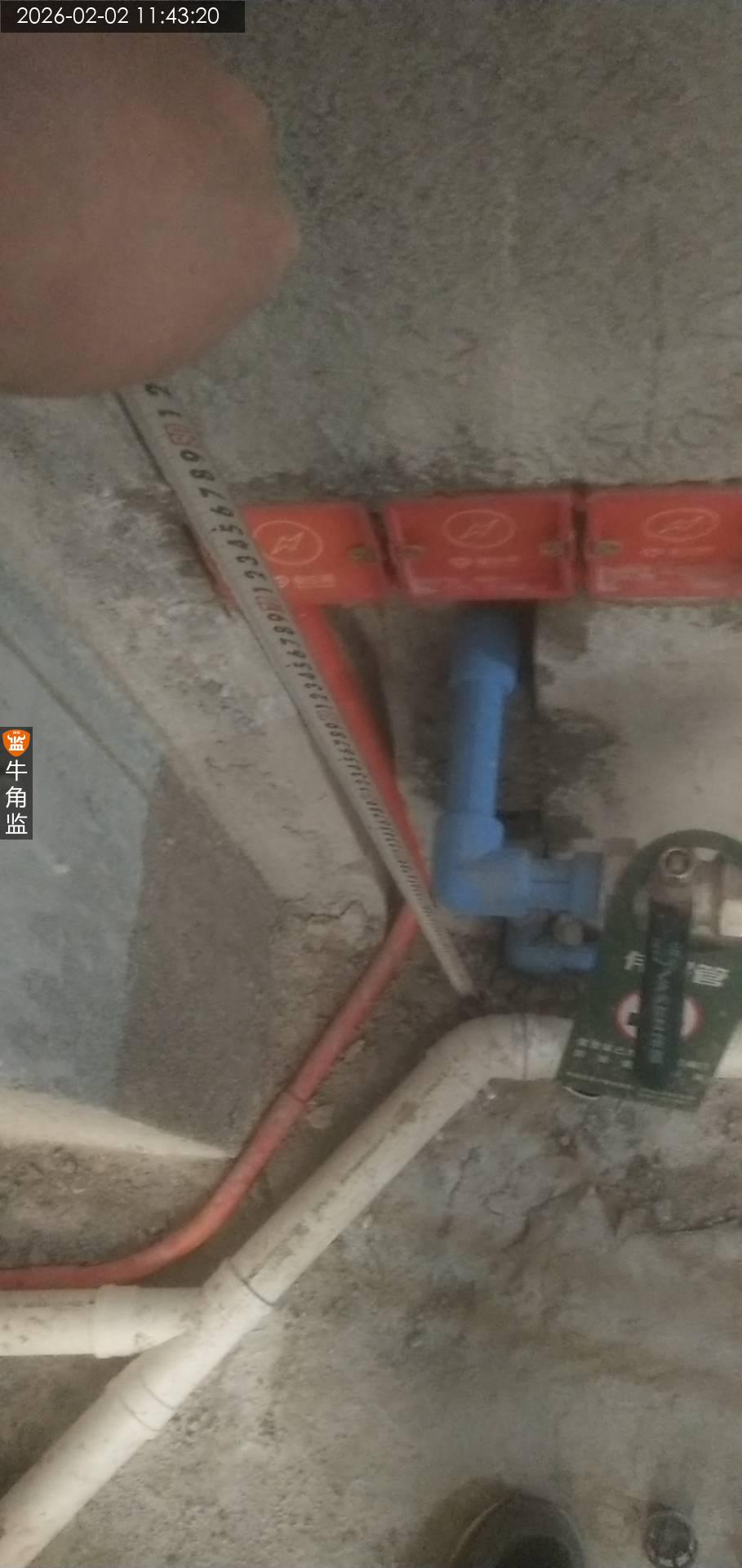

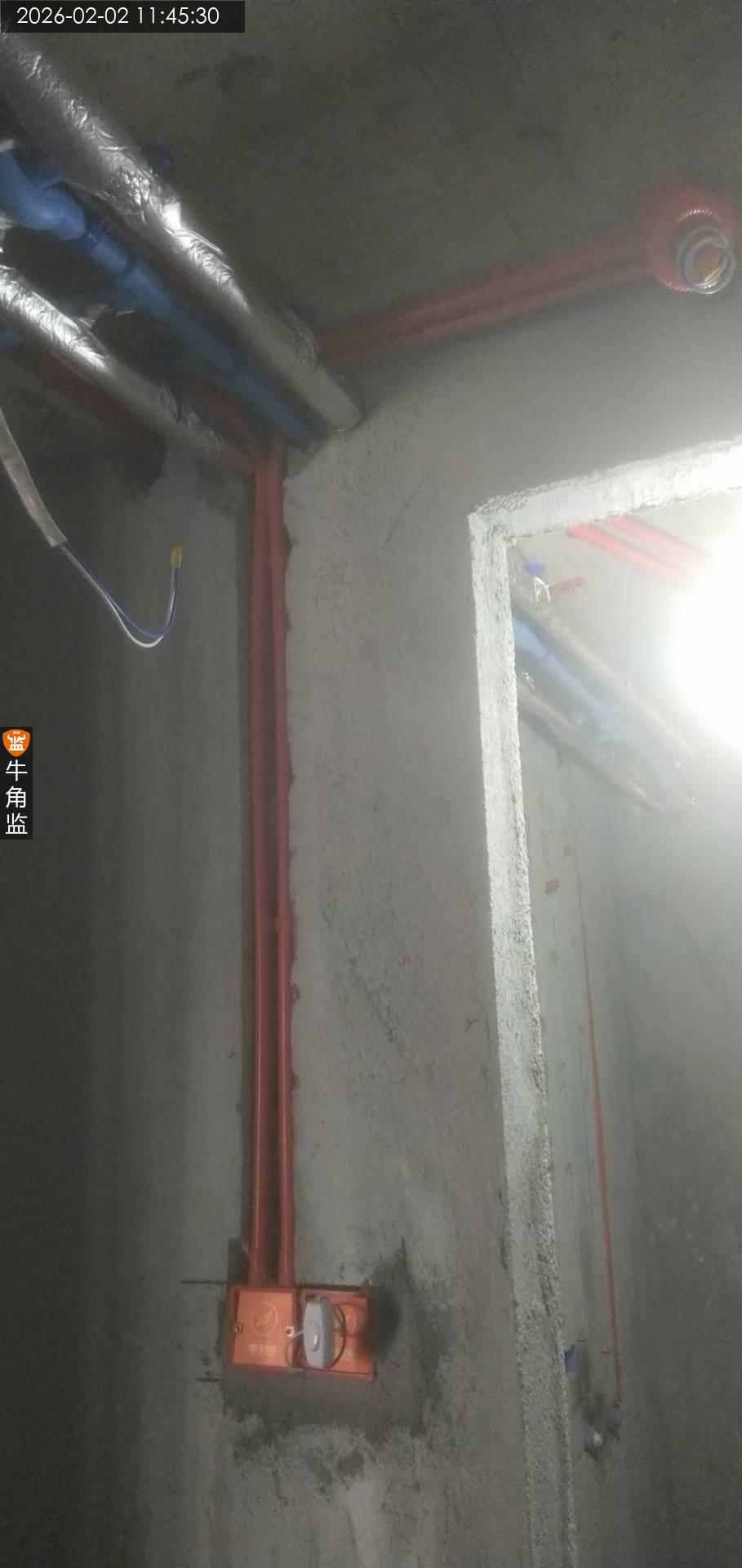

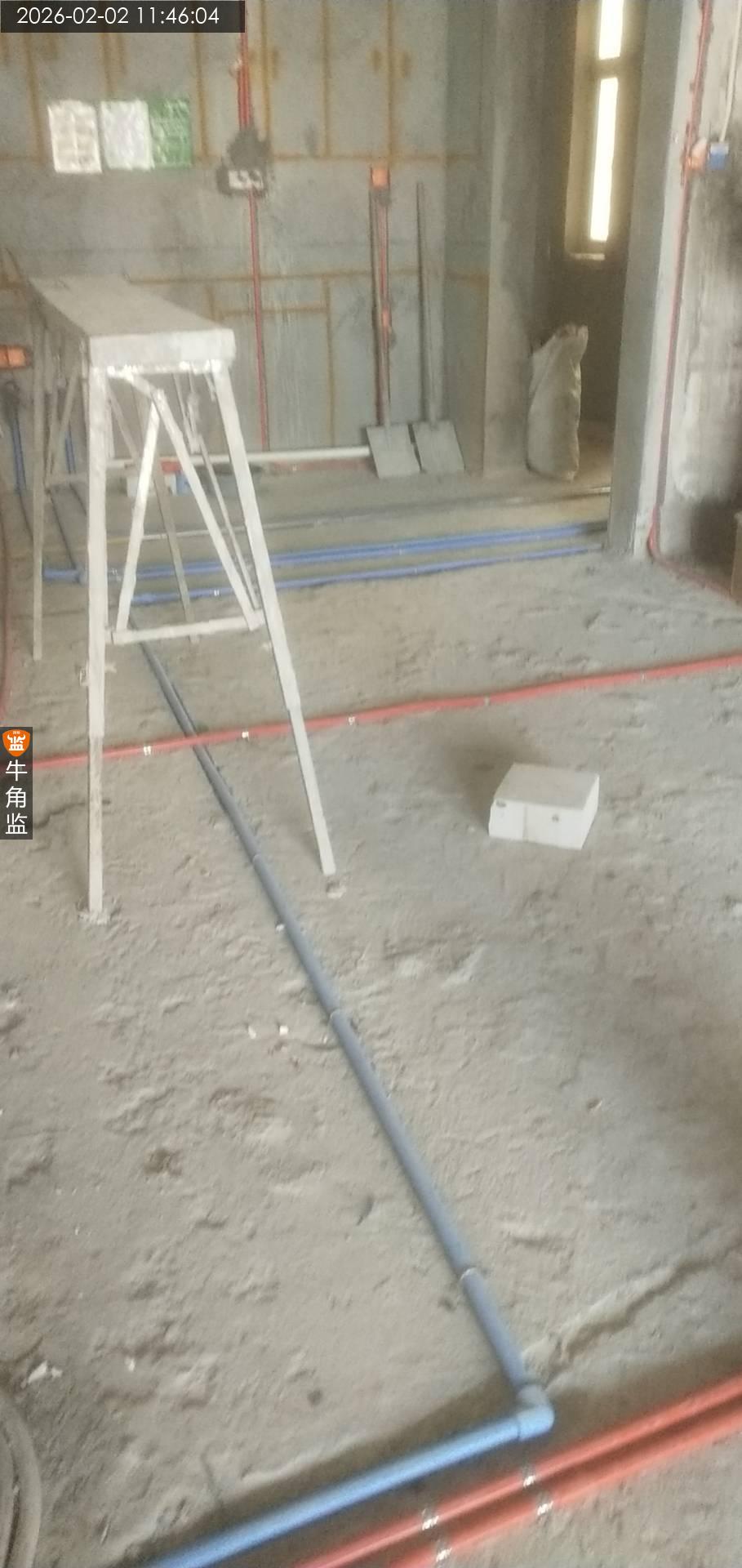

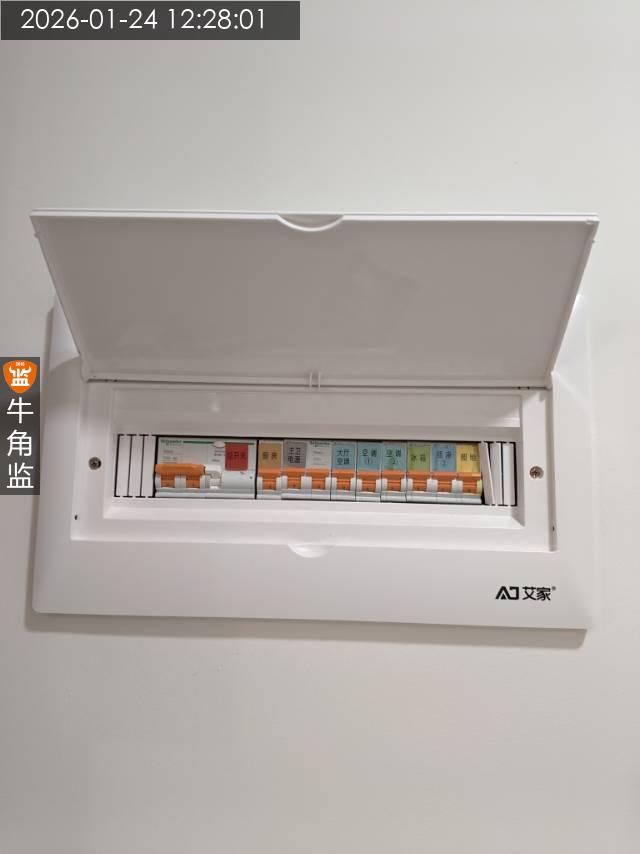

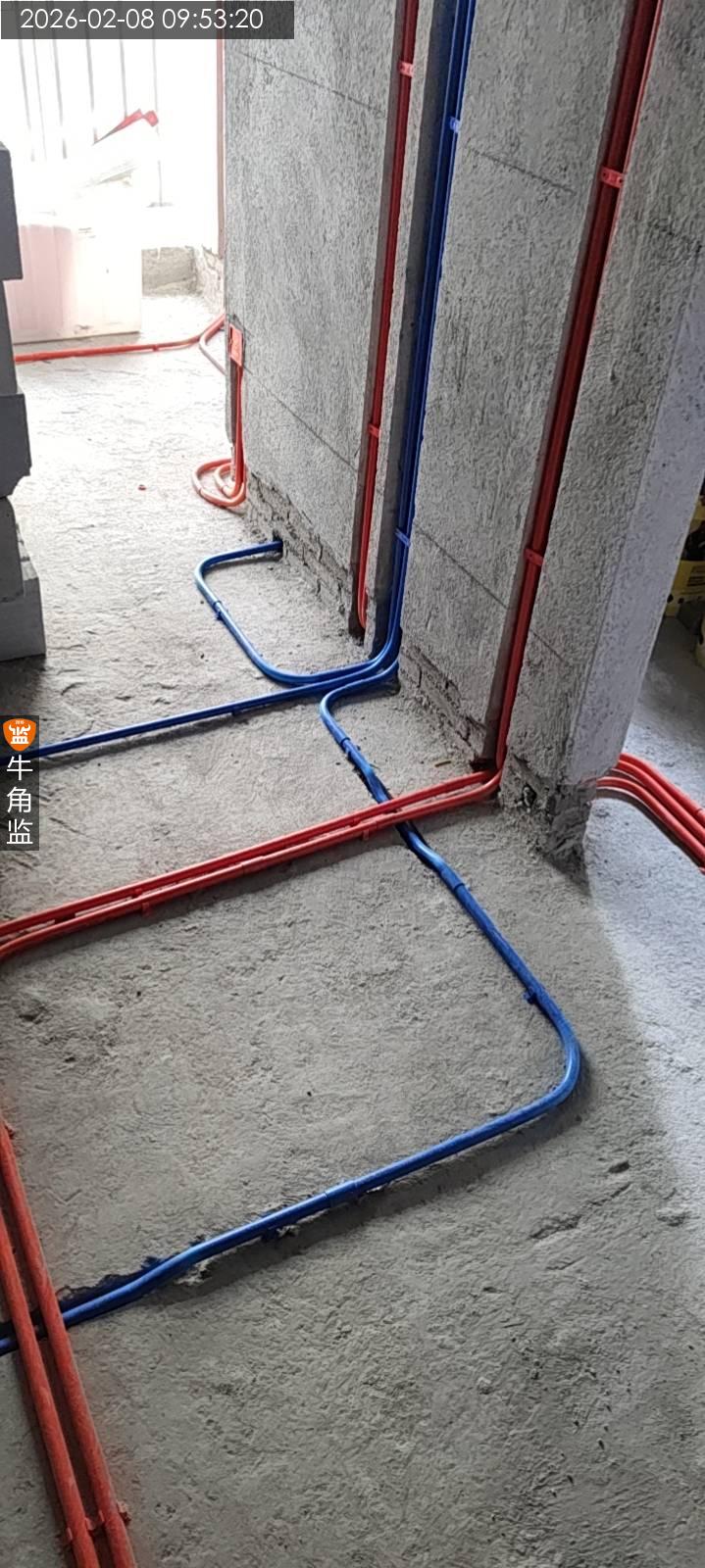

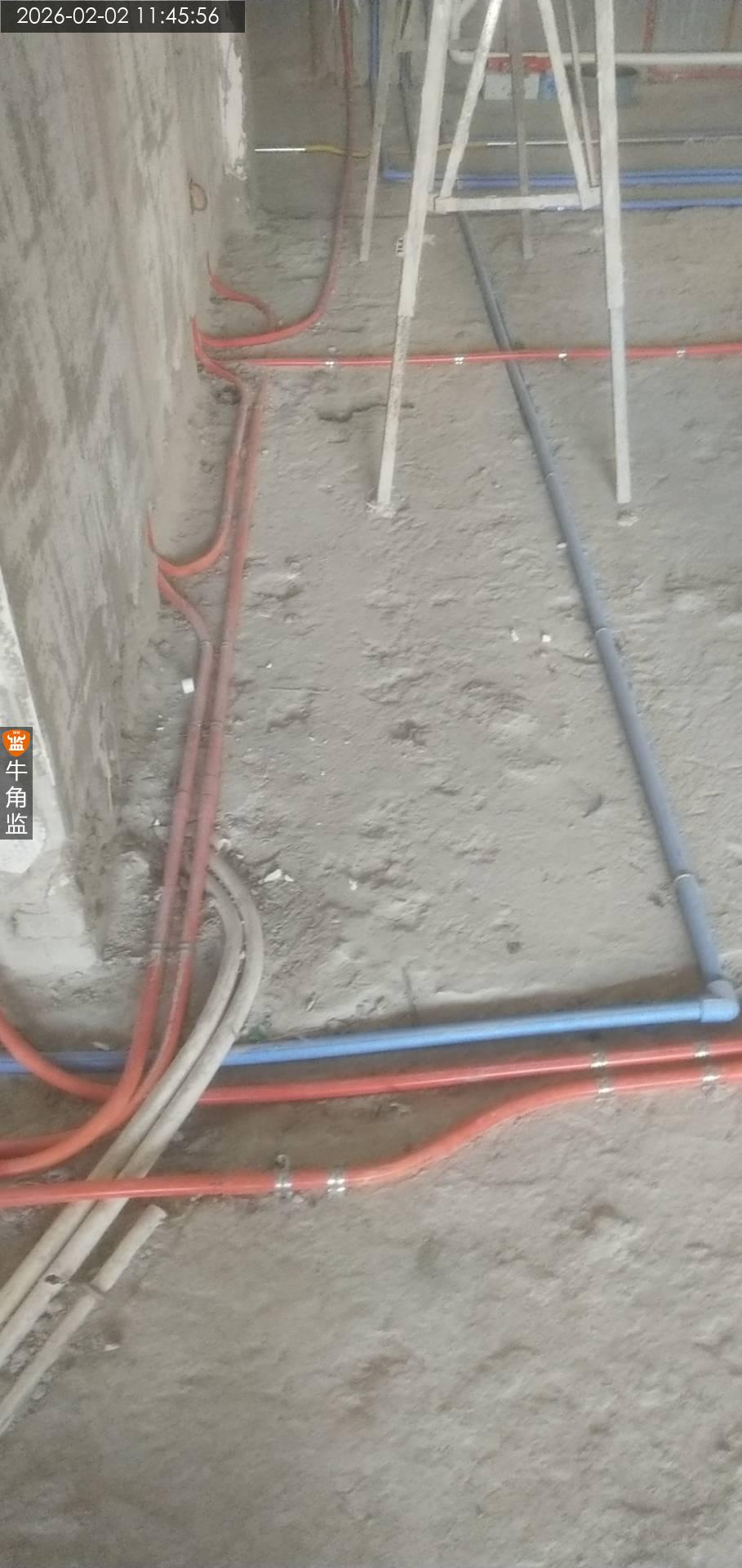

1、水电不可同槽,强弱电不可同槽间距要求20cm以上,强弱电箱间距50cm,插座距燃气表最低40cm。

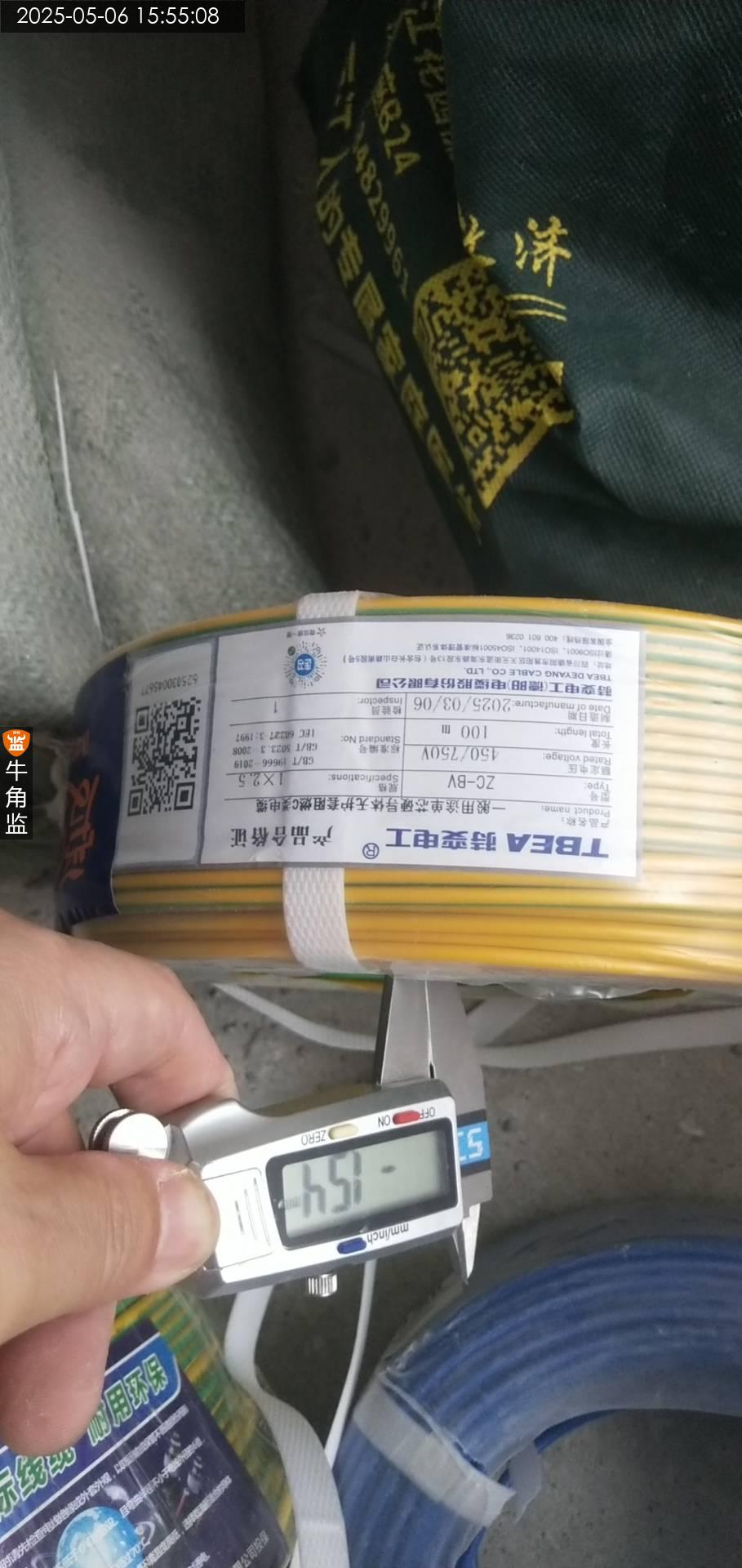

2、穿线量不超过管径的40%,弱电专管专线,强弱电交叉要包锡箔纸防干扰。

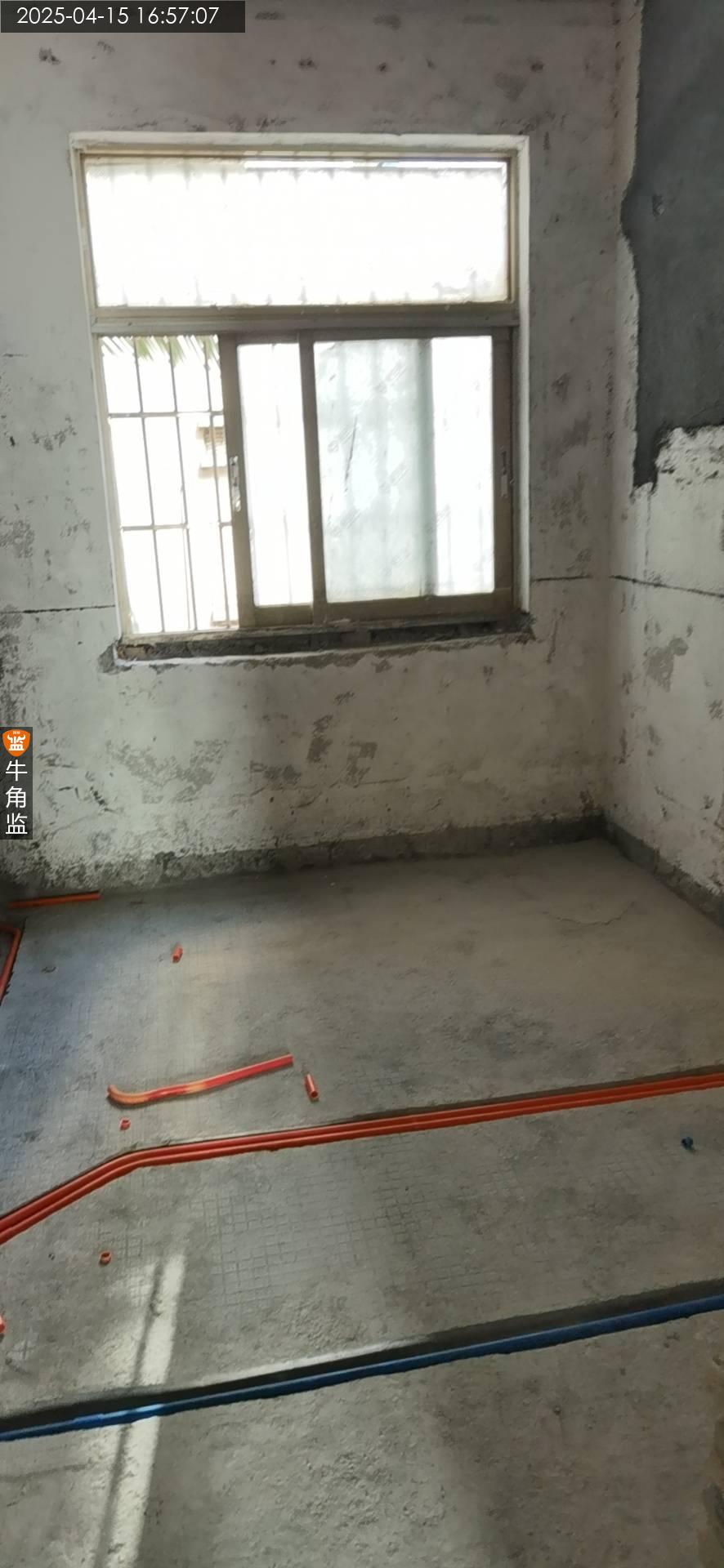

3、非承重墙横向开槽不得超过50cm,开槽建议先切后凿。

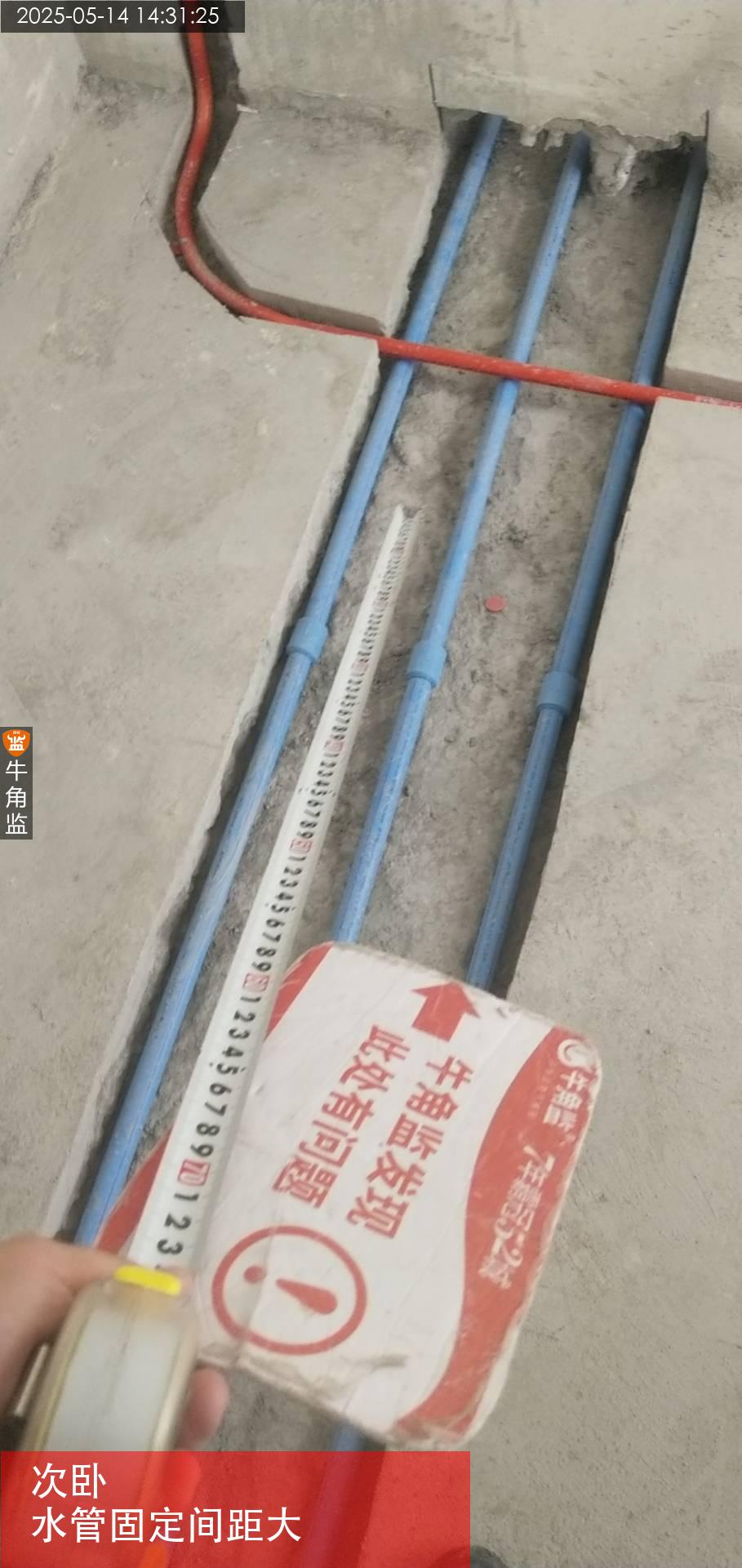

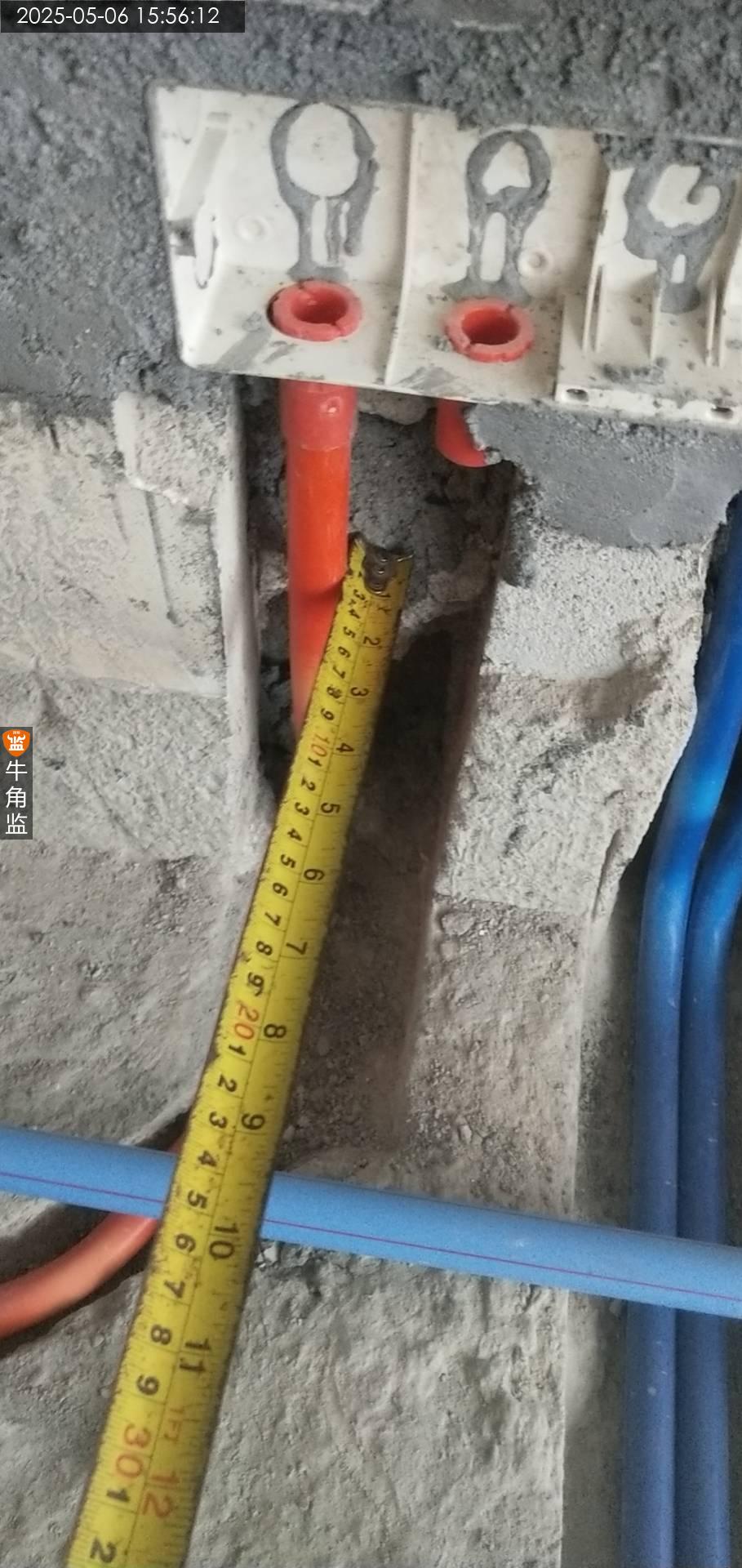

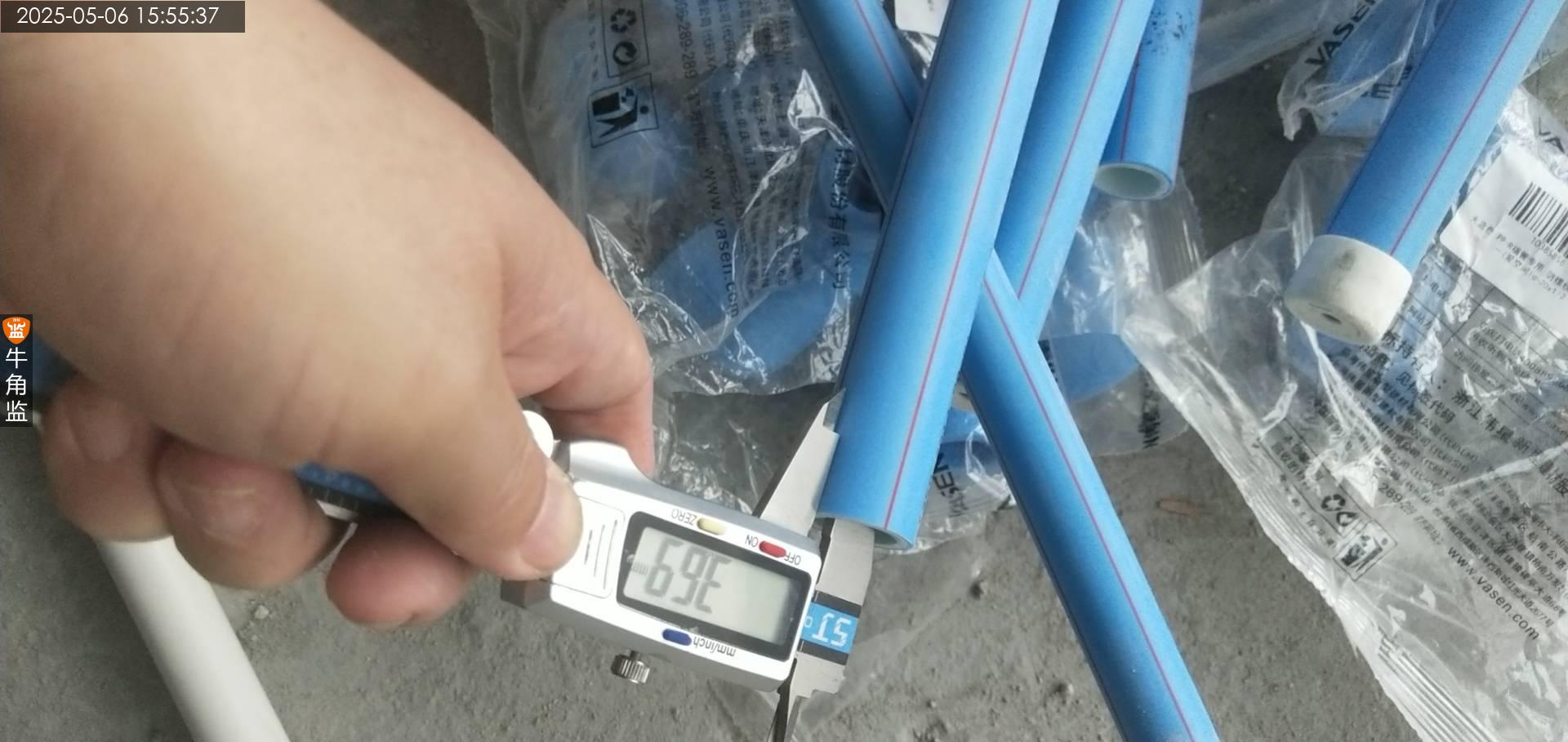

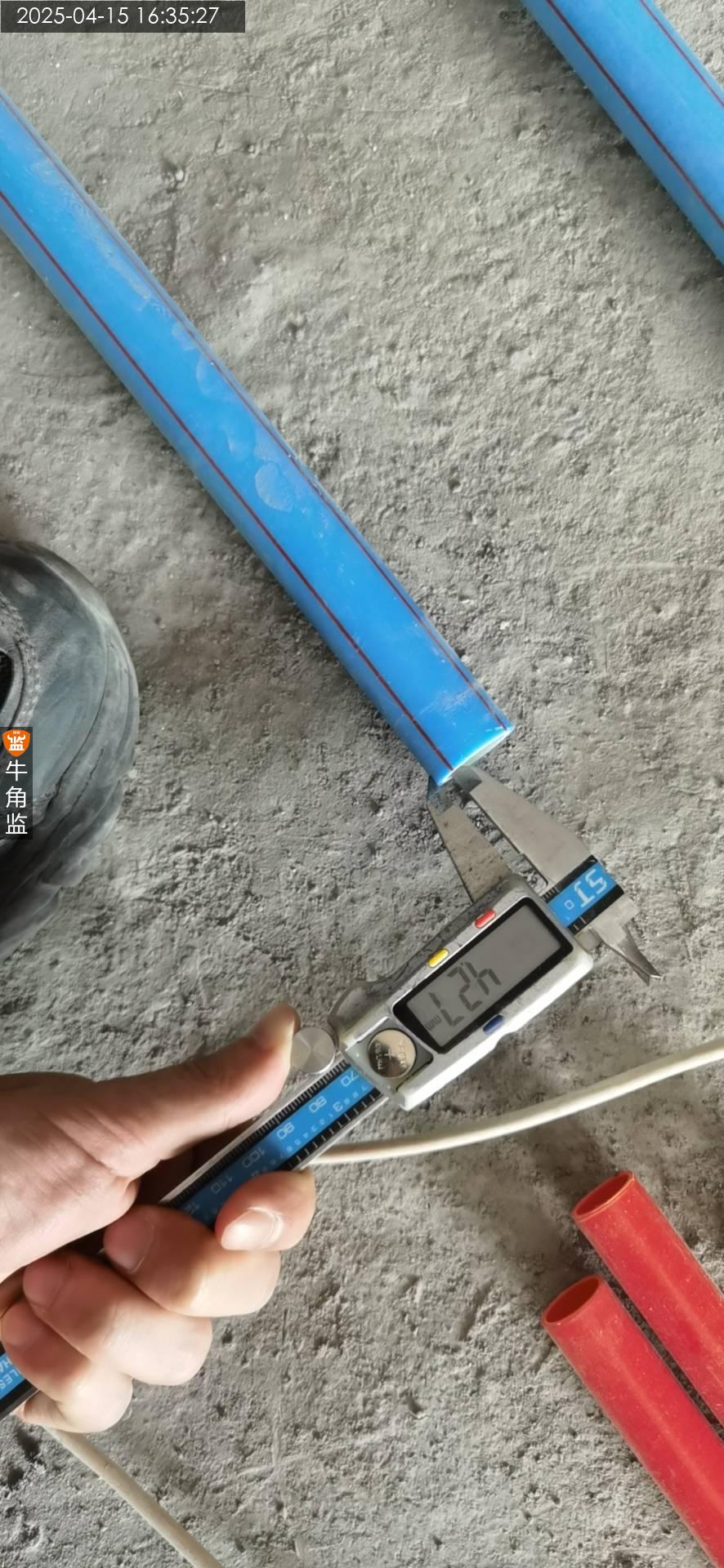

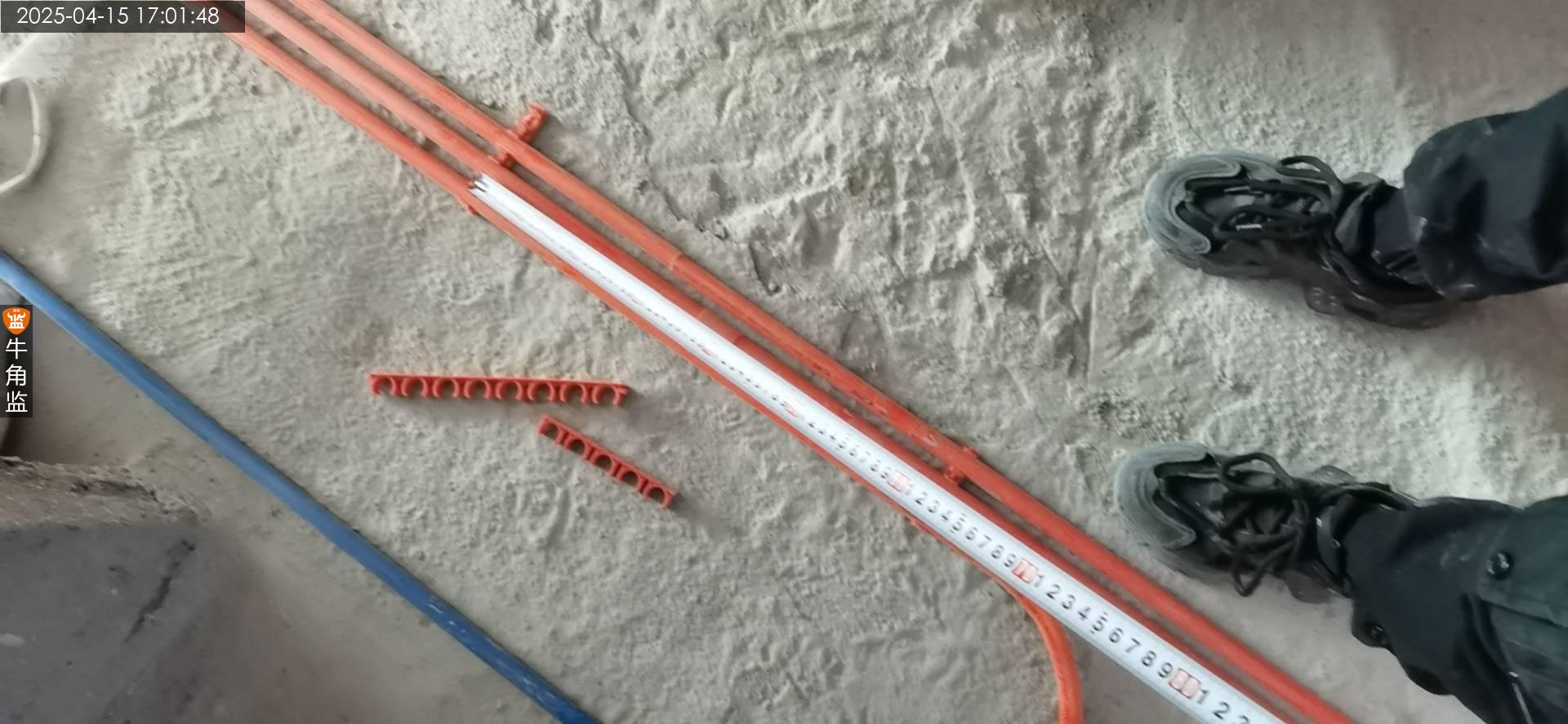

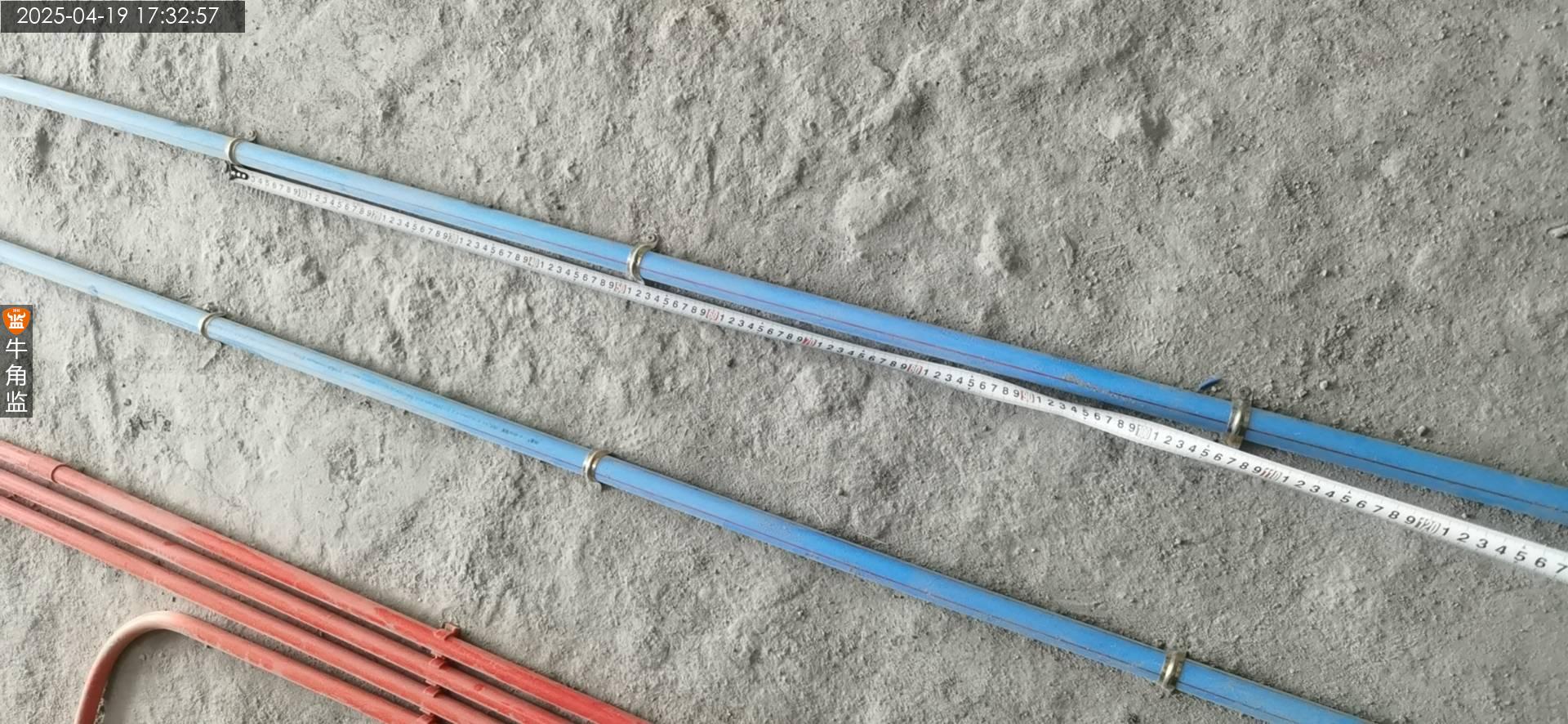

4、管线固定卡水路间距30cm,电管60cm。
5、回路配置用水区域单独回路,单租回路专线线路专管专线,大功率电器专线回路,插座至少分2组回路。

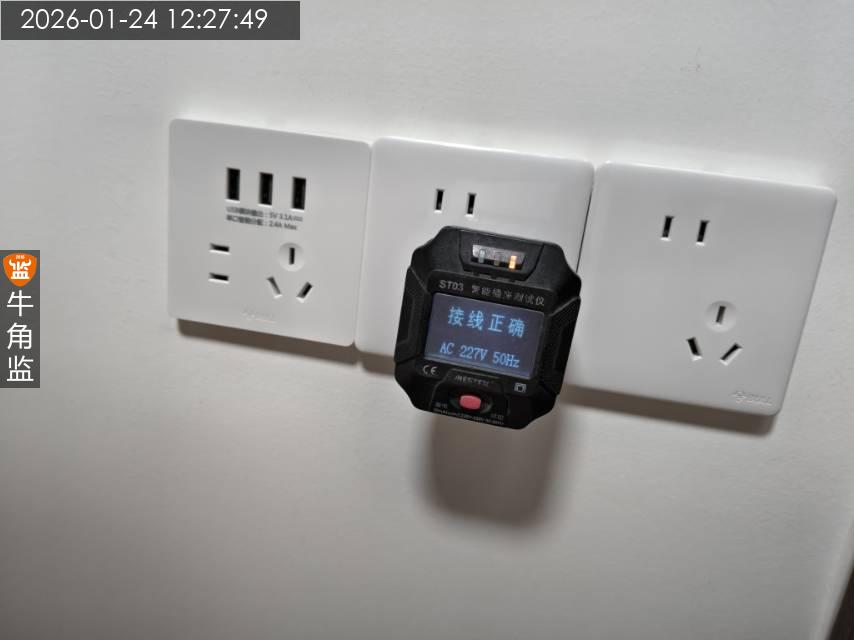

6、强电管距不小于2cm,避免后期空鼓。
7、用水区域电路走天花,水管爬墙进不可穿门槛破坏防水挡水功能。
