广州
切换城市
综合指数
监理好评率
配合整改率
臭鸡蛋率
注:与装修公司无合作,独立数据,仅供参考。
1
广州天用设计有限公司
监理好评率
58.15%
监理好评率
:58.15%
配合整改率
:0.00%
业主点评
:1
臭鸡蛋率
:77.55%
监理评价:
2024-05-15
顶楼: 1,光伏有几个位置有渗水,漏水,需要光伏的处理。 2,柜子的缝隙比较大,天花比较薄 3,地砖污染比较严重,需要处理污染面。(园林处理) 4,拖把池的角阀未安装。需要处理。 5,电梯门口门槛石需要打胶处理。铝板包板有缝隙。 6,楼梯的艺术漆有破损,需要处理。 三楼: 书房,天花顶面油漆又部分需要再打磨,不平整,需要处理。 2,窗户有压条未安装。需要安装。胶条有未安装的。踢脚线未安装完成。 3,有一个位置弱电面板未安装。 4,木门门框有刮花,需要处理。 5,主卫有面板需要处理。 6,主卫的窗户框需要打胶。 7,主卫洗手盆的下水器有问题,需要处理。壁灯不亮,卫生间门后需要打胶处理。 8,主卧窗帘合顶部有开裂。艺术漆需要补漆。过道门边的艺术漆需要处理。 9,柜子柜门有碰撞,需要处理,有部门柜门需要调整。 10,电梯井的缝隙需要打胶。 二楼: 1,空调的风口未安装完成。 2,木门的门锁锁片有氧化的情况,需要处理。 3,艺术漆需要修补,灯孔位置需要修补。 卧室柜子的钉眼未处理。需要处理。柜门有碰撞。 4,窗台石需要打胶处理。 5,天花有开裂,需要处理。 6,卫生间的淋浴区水件需要打胶处理。淋浴区的玻璃内外多需要打胶处理。 7,柜子的金属条有胶,需要处理。有一个筒灯未安装完成, 8,套房的卫生见有一个面板未安装。 一楼: 1,全屋的智能未完成。 2,一楼楼梯的面板未安装完成 3,入户门口的天花有开裂,灯槽边未处理好。筒灯灯孔未处理好。 4,厨房的灯膜有破损。 5,橱柜的柜门有部分有碰撞,螺丝缺少,柜子部分需要补漆。需要处理 6,厨房的控制面板未确定,未看到 7,护墙板有刮花,需要处理。推拉门五金件有问题,需要处理。 夹层: 1,影音室的天花油漆未打磨,未处理,需要处理。 2,公区下水器有问题,需要处理。 富二楼: 1,花园的墙体开裂严重,需要处理。 2,富二楼的入户门顶上需要打胶处理。 全部: 1,全屋的顶面油漆跟艺术油漆需要打磨处理。 2,全部的智能没有处理好,需要调整再测试。 3,所有的门槛石,窗台石未打胶处理,需要处理。

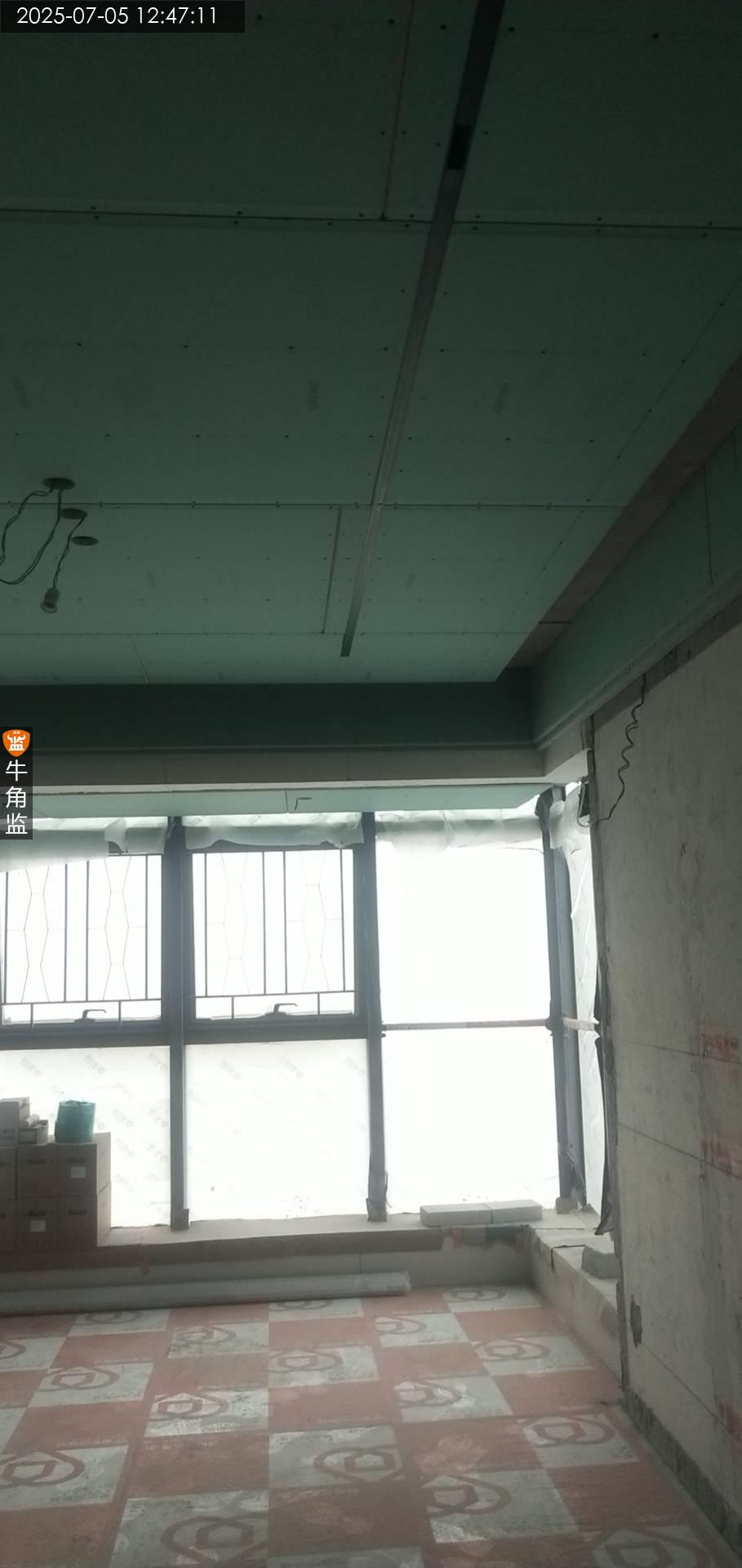

业主评价:
2020-10-13
很好,监理现场对照预算验收并指出问题。
立即查看
2
广州强匠装饰设计工程有限公司
监理好评率
57.25%
监理好评率
:57.25%
配合整改率
:0.00%
业主点评
:15
臭鸡蛋率
:8.2%
监理评价:
2023-11-02

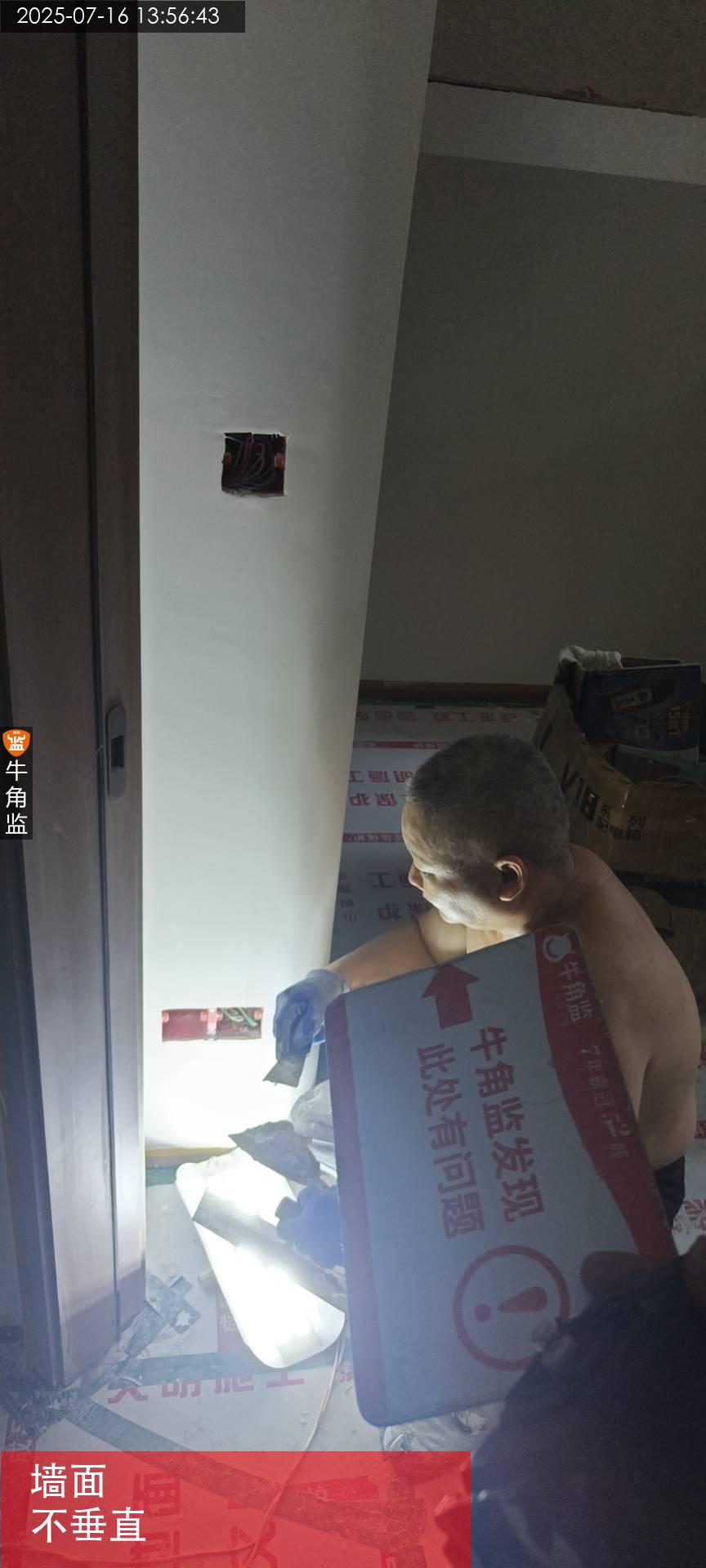

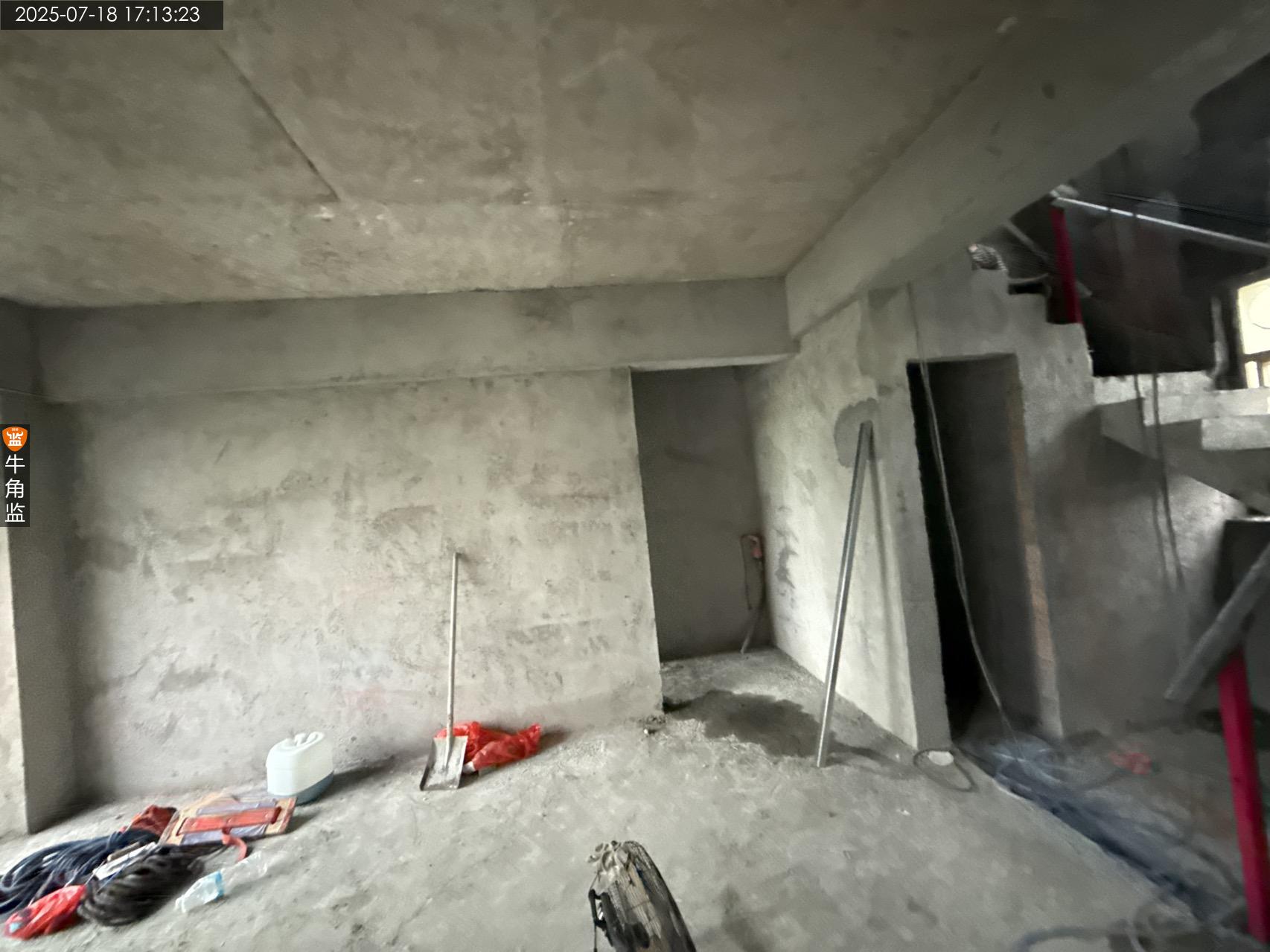

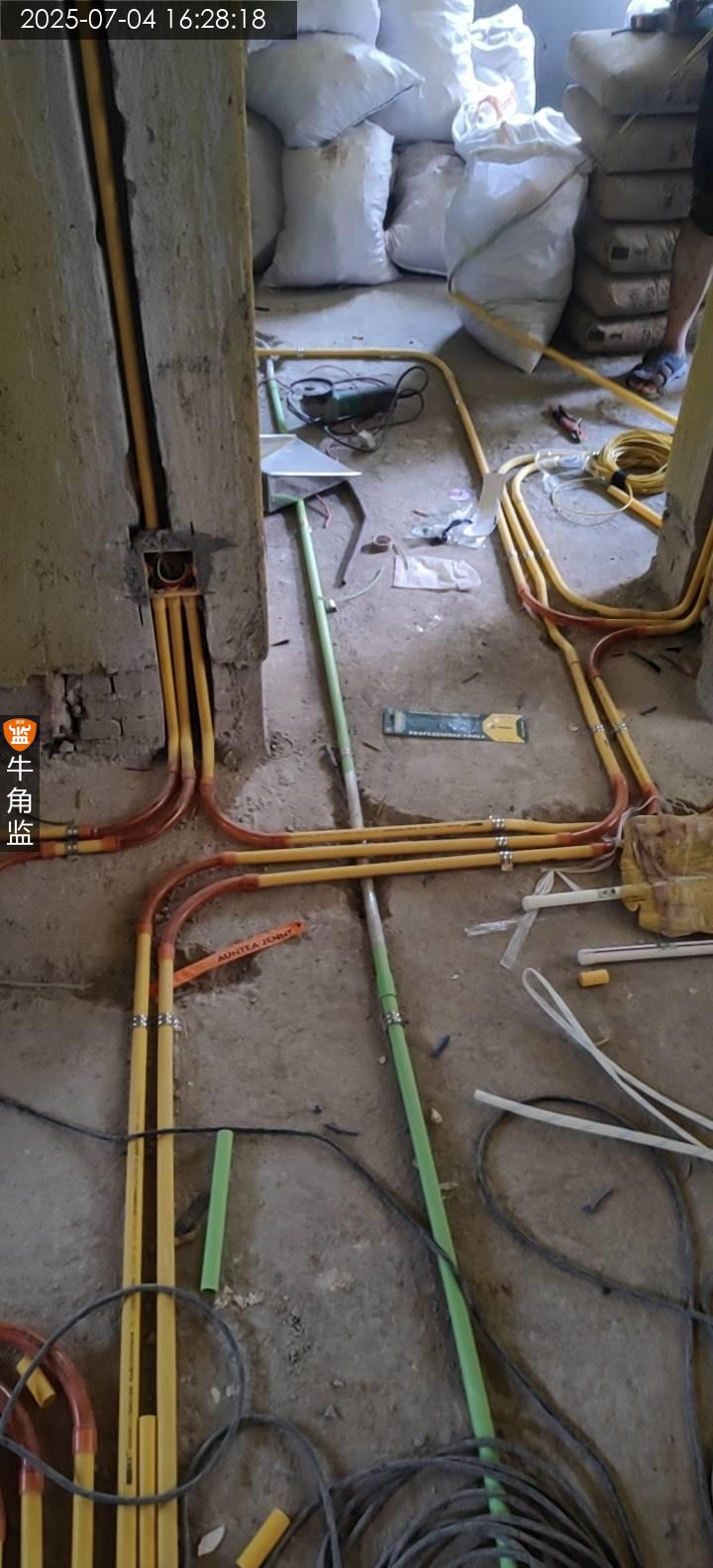

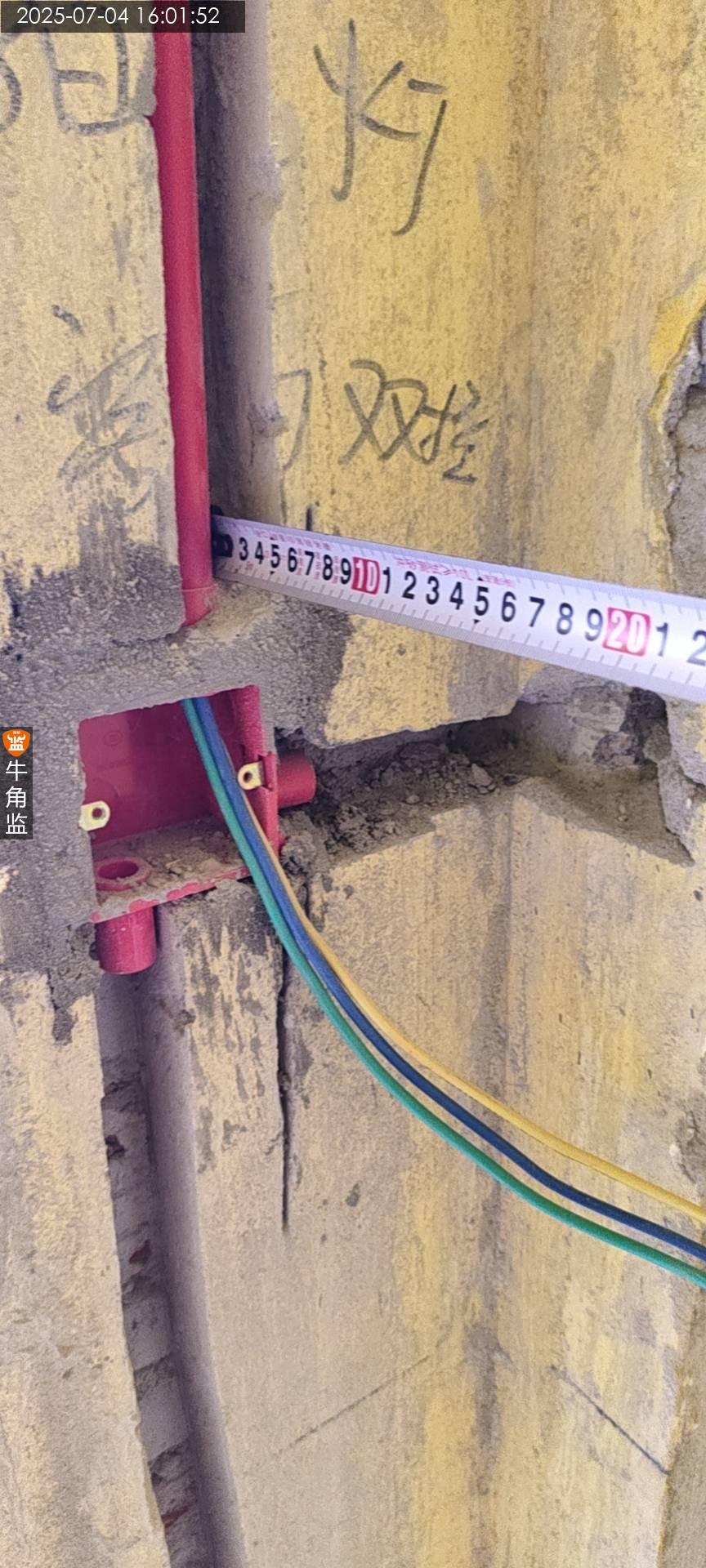

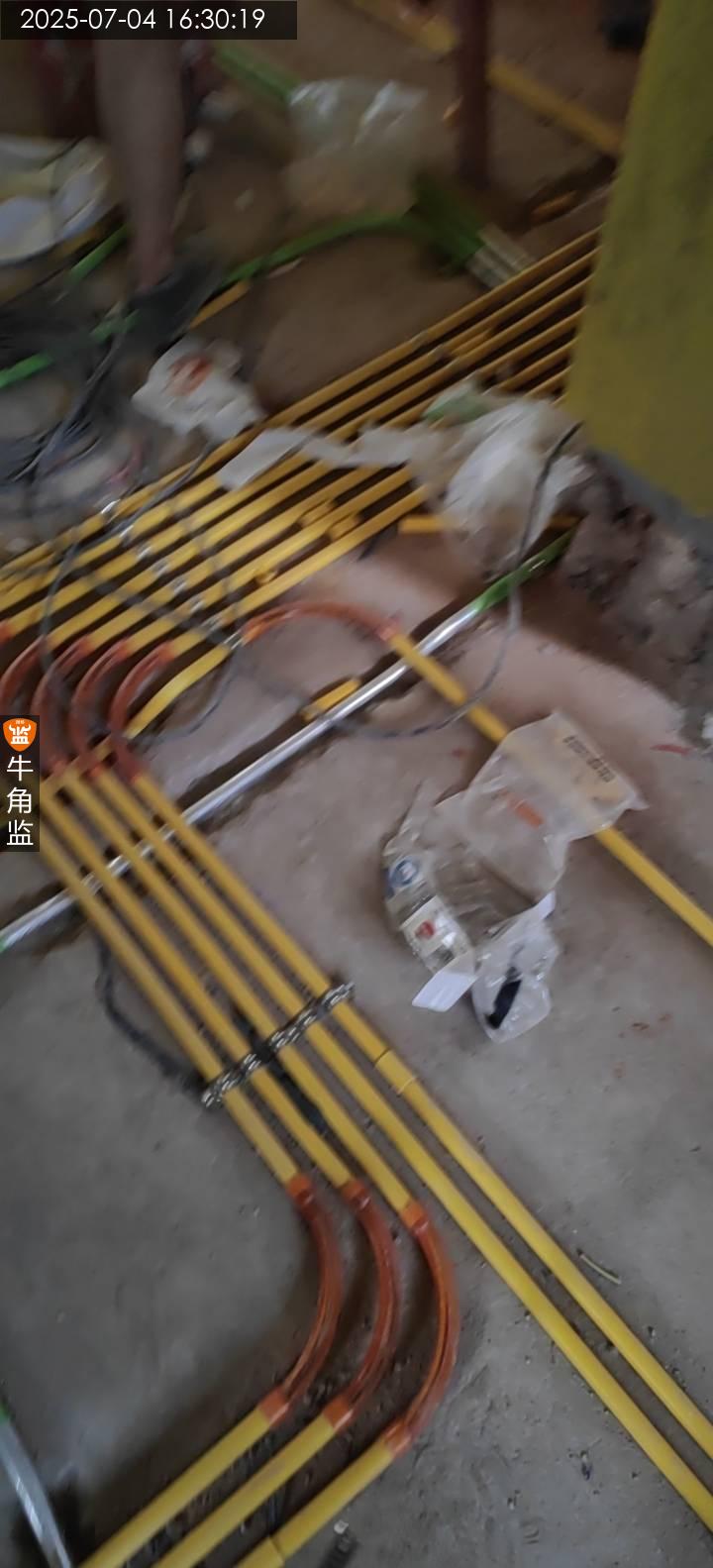

水电验收 1.空调外机6平方专配4平方地线,不符合规范。根据《民用建筑电气设计标准》 GB51348-2019 7.4.5要求地线与火线零线统一规格。 2.中央空调内机电源线与灯线共用线管,弱电两组网线共用一根线管。要求灯线与空调线分开布管,弱电专线单管设置。 3.公卫要做浴霸,2.5平方线建议更换4平方线。 4.强弱的间距小于20公分,建议强弱电间距要求20公分以上或者包锡箔纸减少干扰。锡纸破损需要重贴。 5.花洒出水口水平不一致,影响后期花洒安装。后期花洒出水口封槽要求出水口水平一致,建议水口凸出墙面1.5公分,冷热水口间距15公分。 6.给水管打压测试由日丰厂家打压确认,厂家负责质保。 后期施工建议 1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳部分必须做圆弧角处理。 2、做防水之前建议把空鼓的批荡拆除修复后再做防水。以免影响后期贴墙砖。 3、管道底部周边,地面上返墙面30cm处,应做防水附加层。 4、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。
业主评价:
2022-04-01
设计师非常耐心,我的各种要求都照顾到了,设计出来我也非常喜欢,非常开心。整体是在工期内完成的,虽然出了点疫情封锁小插曲,但是还是完成了,非常感谢🙏
立即查看
3
广州喜迎门乐家装饰
监理好评率
56.10%
监理好评率
:56.1%
配合整改率
:0.00%
业主点评
:104
臭鸡蛋率
:67.16%
监理评价:
2024-05-24

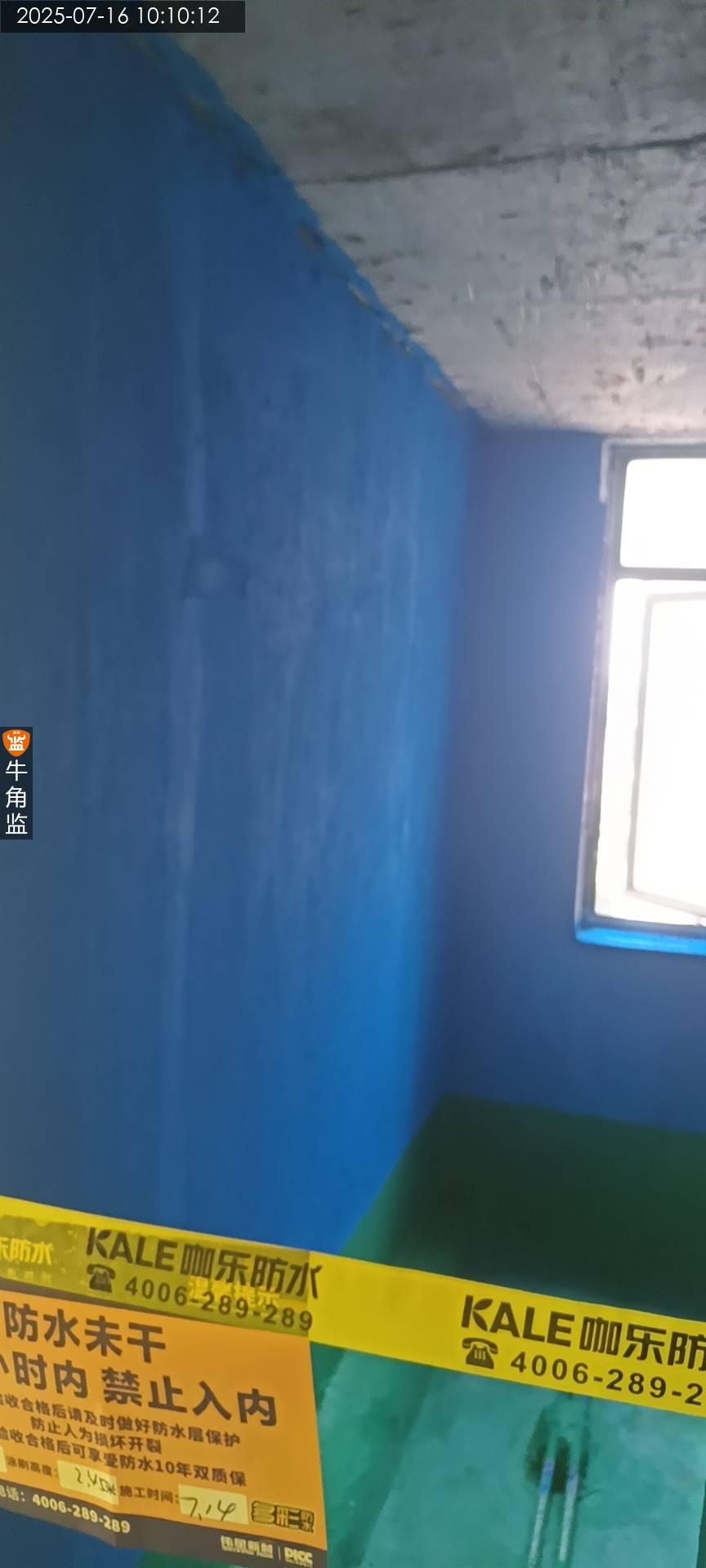

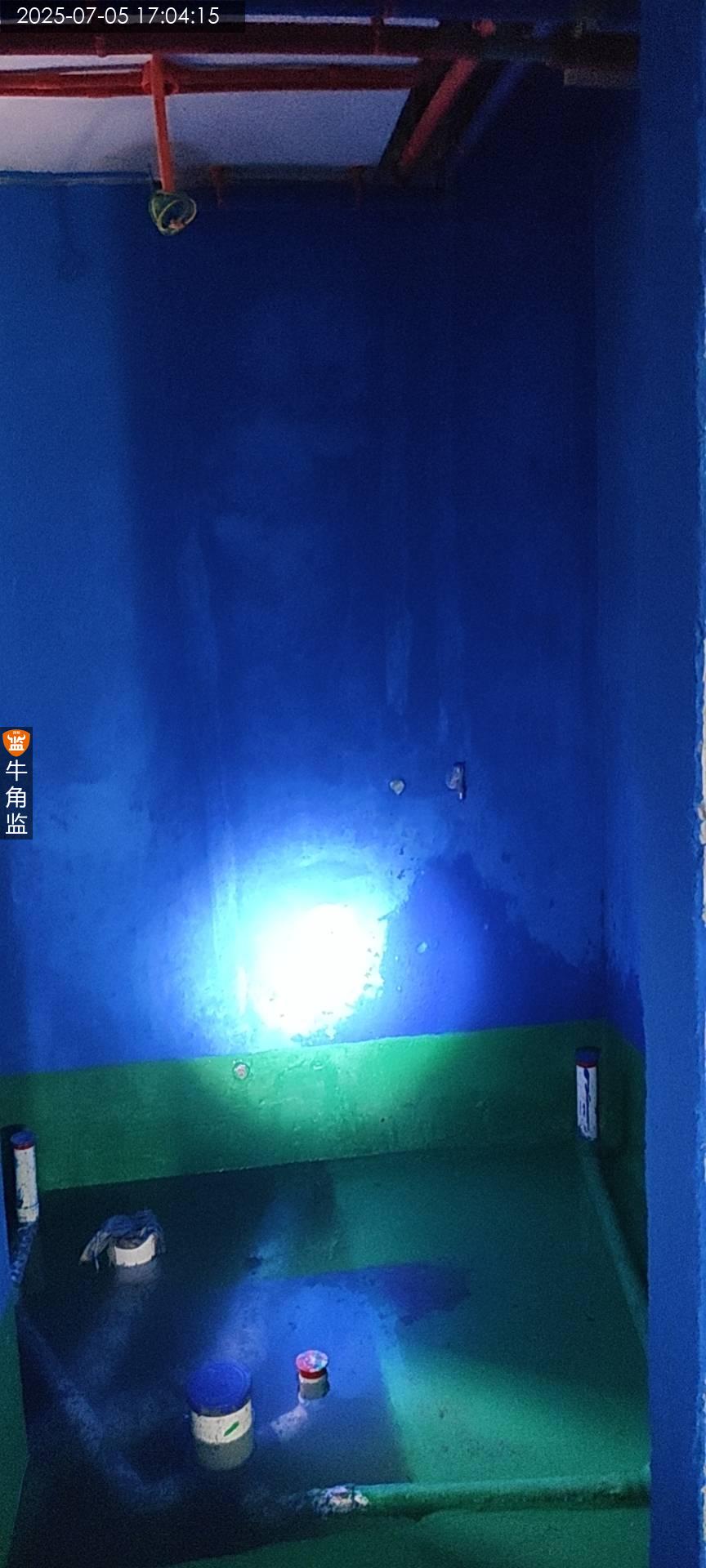

本次检查房屋报告: 1、检查发现全屋多处墙面有开裂的现象,建议打拆阶段对开裂的位置铲除旧腻子,后期扇灰阶段挂纤维网做好防开裂处理。 客厅与卧室交接位置上方空鼓的位置,建议切割拆除再修补处理。 2、卧室和阳台原屋顶面的找平层(已有脱层开裂的现象),为防止顶面抹灰层脱落危及人身安全,建议拆除原来顶面的抹灰层,重新腻子找平处理。 3、原屋的弱电入户是明装布置,后期重新预留光纤入户。 后续注意: 打拆前需要联系物业走访到楼下,需要拍照视频检查天花、墙面有无开裂起皮的情况,以防万一。 后面装修的过程中,施工方提出的任何增项,需先确定工程量跟工程造价。 业主如果同意增项,要与施工方以书面或文字的形式签字确认,不能口头传达,以免后面出现问题。
业主评价:
2023-11-23
设计方案合乎理想,工头也好说话,是严格按照标准去施工的,监理要求整改的地方也很配合,整个过程还算省心,家人也觉得比较可以
立即查看
4
广州市优匠装饰工程有限公司
监理好评率
54.14%
监理好评率
:54.14%
配合整改率
:0.00%
业主点评
:24
臭鸡蛋率
:61.54%
监理评价:

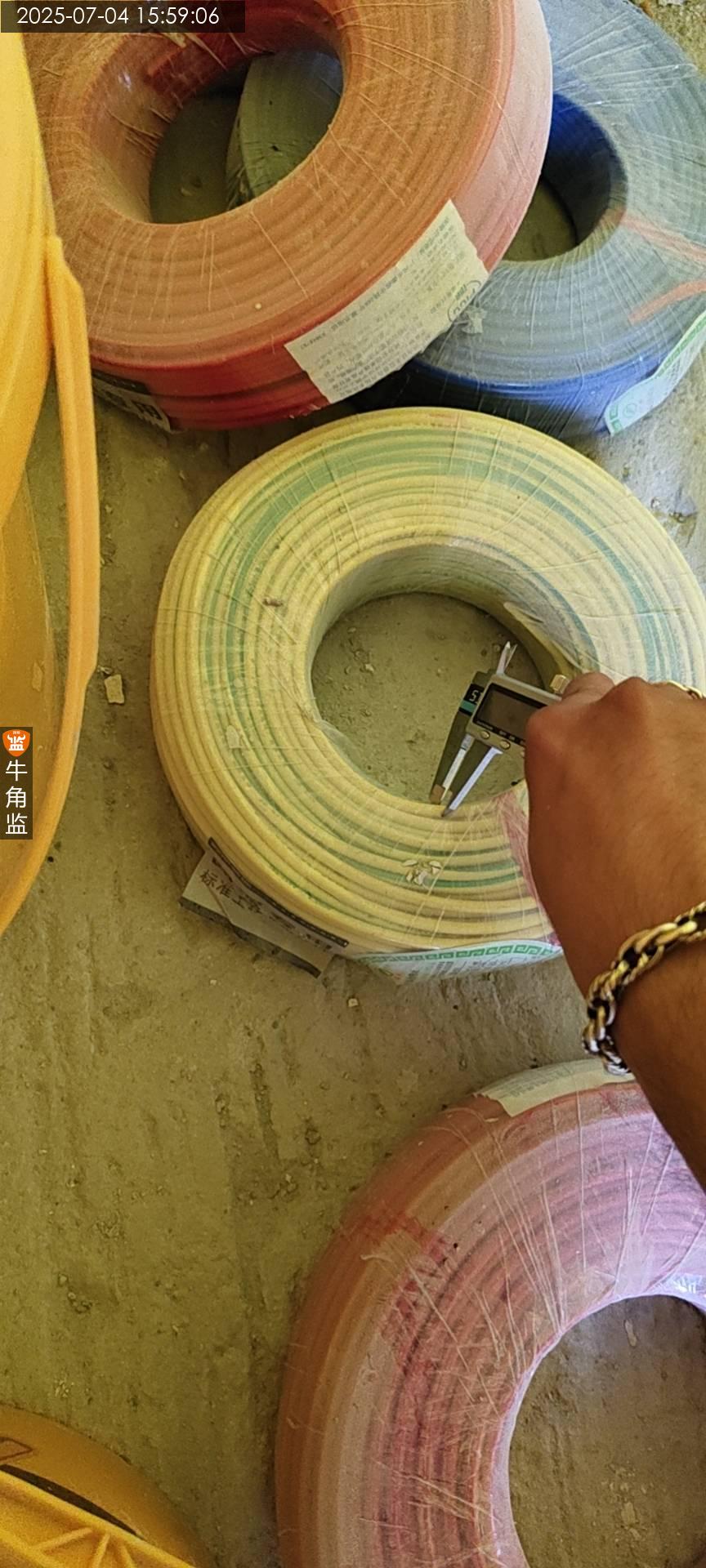

2024-05-21

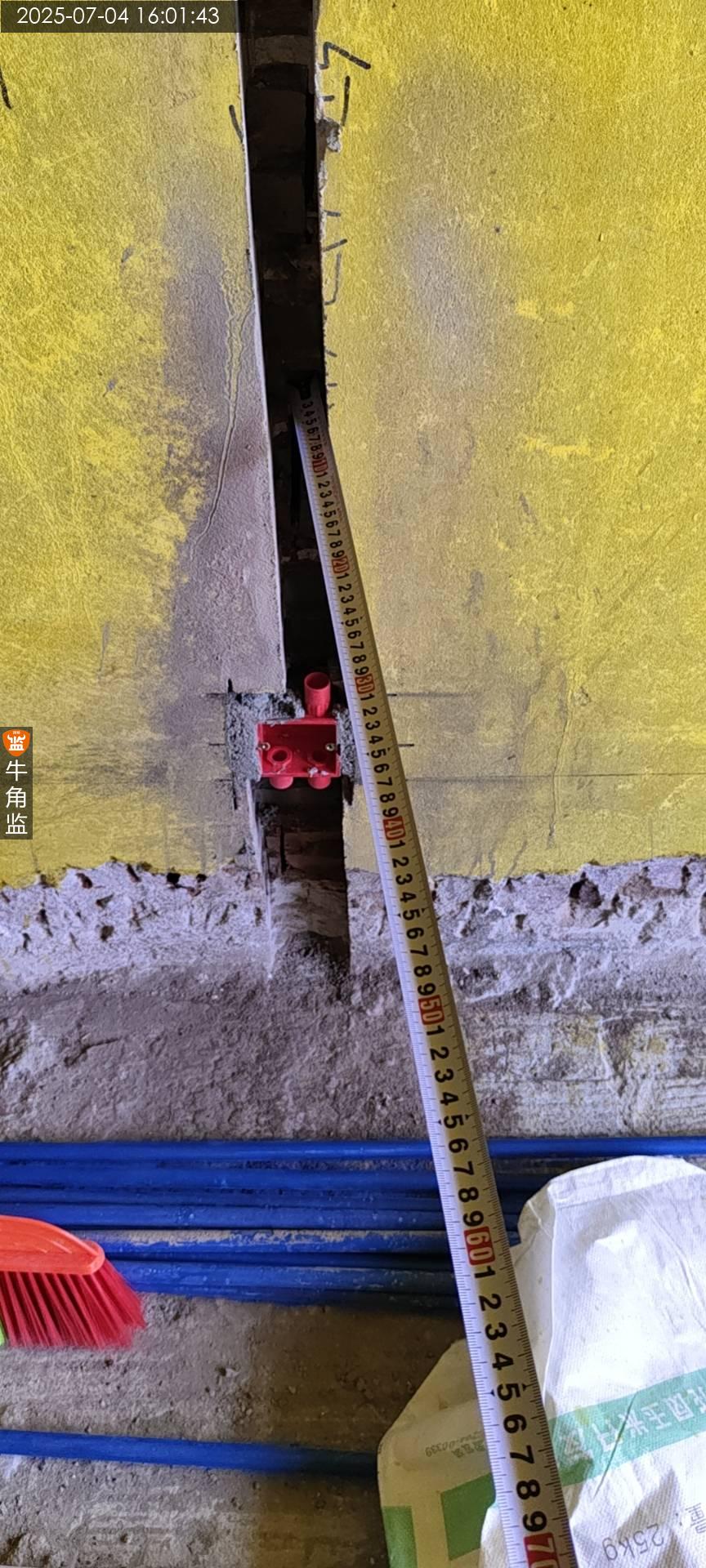

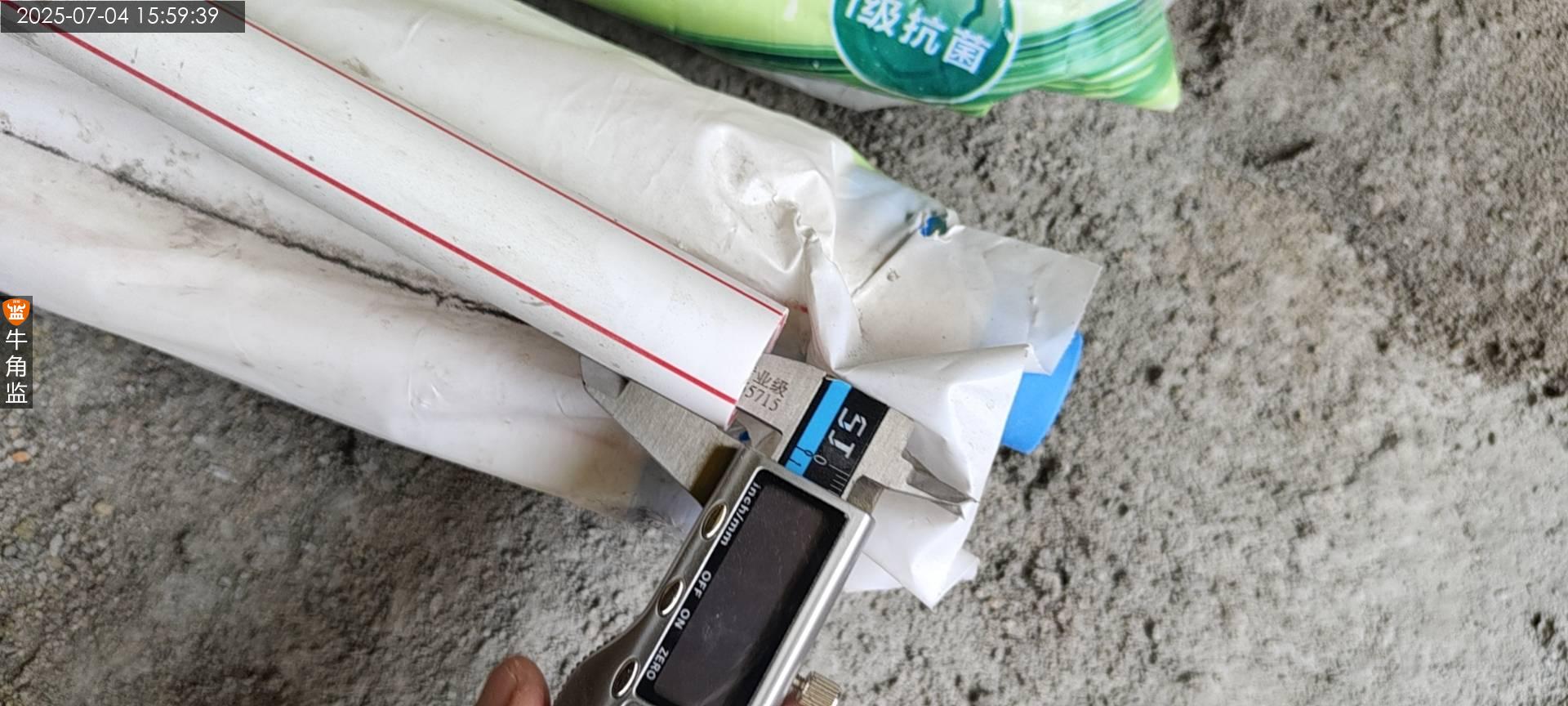

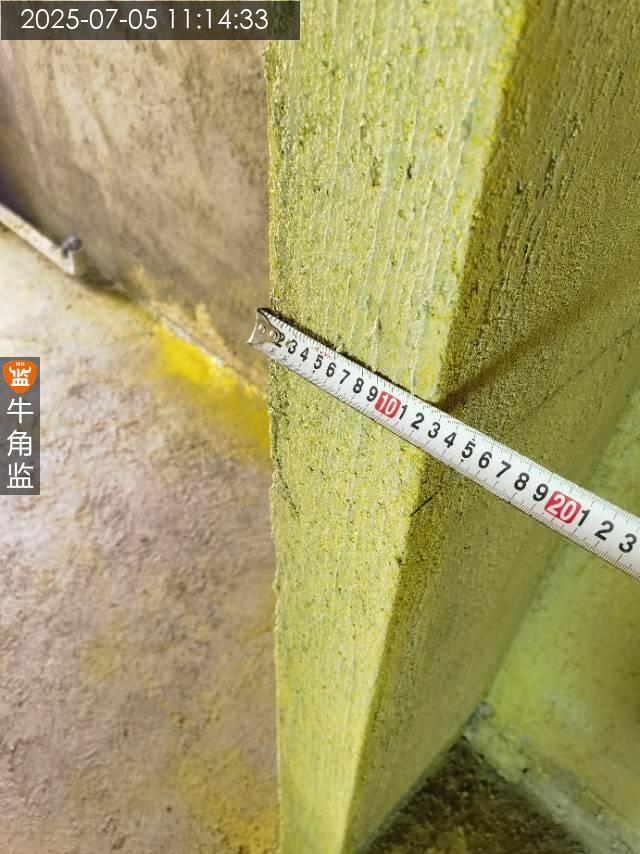

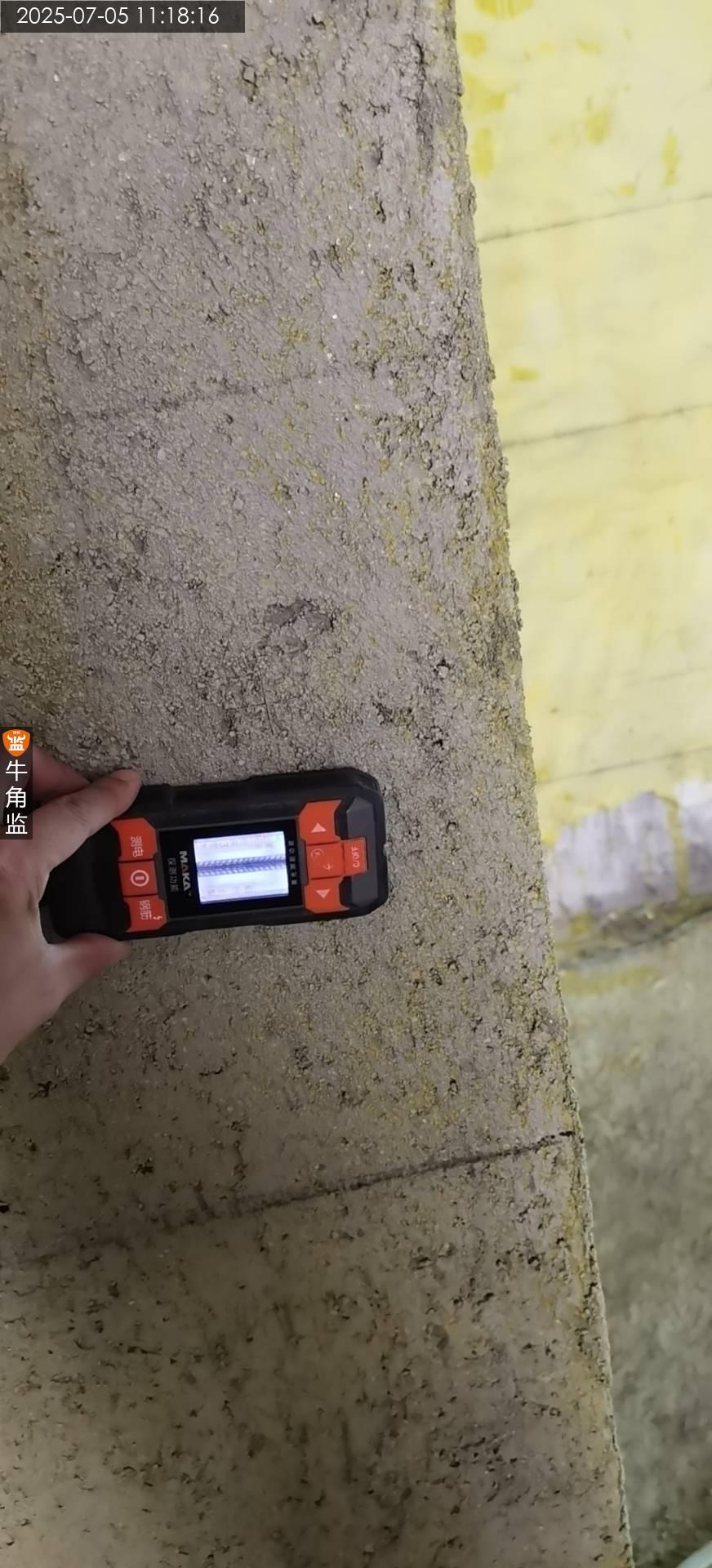

水电材料及开槽检查 1.庆丰牌铜芯聚氯乙烯绝缘阻燃B类电线。4平方零火地线用卡尺实测线芯直径为2.25mm。2.5平方零火地线直径实测为1.78mm。都在合格范围。零火线为BVV,地线为BV。 2.给水管为日丰PPR瓷芯抗菌热水管,管径实测为25.4mm,壁厚实测为3.62mm,符合要求。PVC阻燃线管和底盒为保利。 3.水管打压,建议找日丰厂家进行打压测试。未验收之前不得提前封水电槽。水电验收前需要电工提前帮忙并线,方便验收时测试线路通断。 4.开槽导致墙面批荡层空鼓,影响后期贴砖或者扇灰。建议先割后凿拆除重新批荡修复。 5.墙面新批荡垂直度平整度误差大4mm以上,影响后期安装收口美观。建议重新找平修复,要求误差小于3mm。
业主评价:
2023-11-30
就一外包公司,发包给包工头后不闻不问,公司从来不来检查质量!随便包工头怎么做!打拆,土建,瓷砖,吊顶,每个环节都出严重的质量问题!最后还是要业主埋单整改!大家签约前三思
立即查看
5
广州爱空间装饰公司
监理好评率
50.27%
监理好评率
:50.27%
配合整改率
:0.00%
业主点评
:7
臭鸡蛋率
:34.48%
监理评价:
2024-05-18

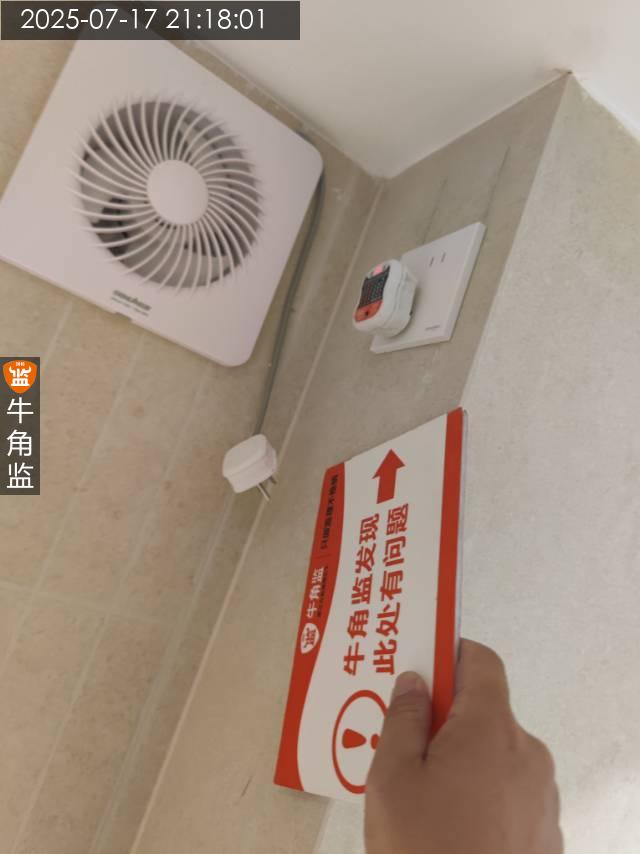

本次安装检查 1.柜门开关存在明显异响,需要进行安装调整处理。 2.衣柜柜门安装存在明显起伏情况,需要进行调整处理。 3.油漆存在开裂水印以及磕碰情况,需要进行修补处理。 4.厨房排水管需要进行加高,并且洗菜盆排水为最末端。 后续施工建议 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
业主评价:
2023-07-01
装修公司时间还是抓的很紧的,施工质量总体还是不错,施工师傅态度还不错。只是有一些设计上不大合理。
立即查看
6
广州铂亚装饰工程有限公司
监理好评率
45.99%
监理好评率
:45.99%
配合整改率
:0.00%
业主点评
:2
臭鸡蛋率
:50%
监理评价:
2022-12-28

一,本次检查竣工验收要点。 1,厨房一处水盆未安装好,需要安装好水龙头后做闭水接口不漏水才行。 2,厨房水盆边插座缺档水盒,需要补上,避免插座面板进水跳闸。 3,厨房水槽底部插座缺档水盒,补上,避免进水漏电跳闸。 4,卧室门边踢脚线一处未贴,承重墙,要求贴上防地砖踢脚线PVC,避免后期油漆污渍,起皮。 5,卧室门套线收边油漆开裂,观察修补处理,开裂扩大就要再处理。 二,后期注意要求。 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
业主评价:
2020-09-22
装修公司的所有工艺都很一般 工头沟通能力一般 进度也慢 返工多
立即查看
7
广州华浔装饰公司
监理好评率
45.48%
监理好评率
:45.48%
配合整改率
:0.00%
业主点评
:8
臭鸡蛋率
:88.89%
监理评价:
2024-05-20
本次油漆检查 1、墙面涂刷油漆整体符合,一底两面,无明显色差,涂刷均匀符合。2、面板插座安装检查接线,接线无误正常使用,短路测试正常。3、地砖空鼓检查符合,卫生间石材边角有些崩边,注意美缝或云石胶修补下。4、油漆墙面局部有些磕破划痕流坠以及房间处颜色交接处不均匀,需要注意修补腻子油漆修复处理。5、客厅位置边角的灯带不亮,需要调整下处理。空调风口注意涂刷黑漆,现场已进行涂刷处理。建议:1、踢脚线与墙面缝隙较大,建议腻子修补完成后,油漆统一修补。2、柜子安装周边,与墙面缝隙较大,建议施工玻璃胶收口。
业主评价:
2018-11-02
总体来说还不错,只是有几个小细节没有做好,比如是水电双控,明明说了只要客厅,最后多搞了几个,厨房的墙体和门框都有点小问题,要返工,不过好在服务态度还不错
立即查看
8
广州轩怡装饰设计工程有限公司
监理好评率
44.64%
监理好评率
:44.64%
配合整改率
:0.00%
业主点评
:29
臭鸡蛋率
:67.28%
监理评价:

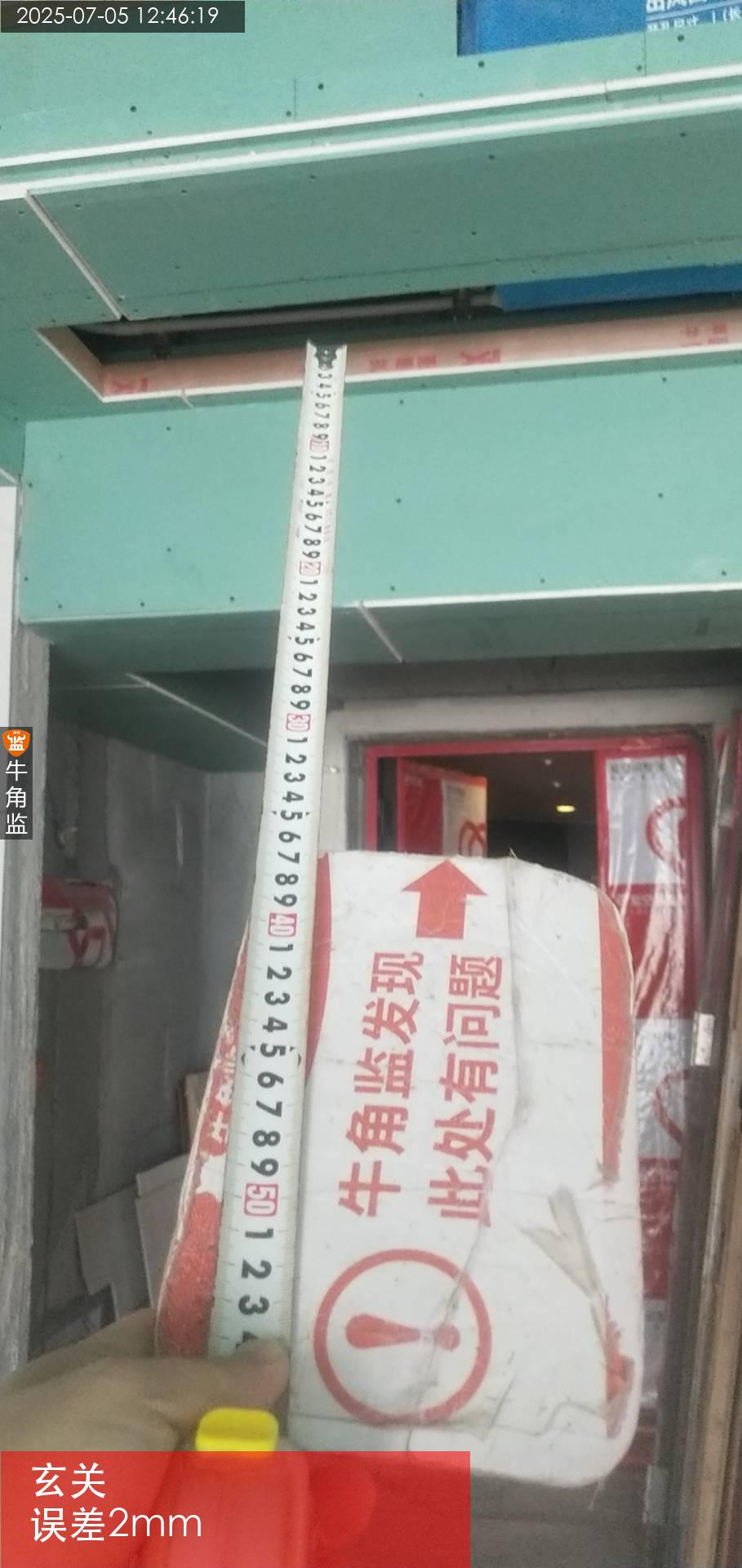

2024-05-23
本次检查情况如下 泥工巡检 1.厨房窗户边,次卧窗边有湿印,后期安装窗户注意防水处理。 2.厨房贴砖高度需要根据吊顶高度铺贴好。 3.次卧窗户下面,主卧墙面有空鼓较明显,需要铲除干净重新批荡,防止后期脱落。 4.阳台地面未留坡度且与门槛石齐平,后期易渗水进大厅且墙根易返碱。 5.厨房墙面砖有2片小面积空鼓,建议灌浆处理。 泥工巡检(卫生间架空或回填,厨卫墙面贴砖): 1、现施工阶段门槛石需安排进场施工,铺贴完成后侧面防水需二次施工完善 2、入户大门铺砖,铺砖排版,避免砖缝对中,建议入户大门整砖铺贴,整体性较好。 3、满浆铺贴地砖不允许空鼓,墙砖只允许边角1cm以内空鼓,且空鼓块数不超过每自然间总数量的5% 4、截止现在施工阶段,可进行购买(门窗)
业主评价:
2022-09-16
认真负责
立即查看
9
广州欧派装饰公司
监理好评率
40.33%
监理好评率
:40.33%
配合整改率
:0.00%
业主点评
:3
臭鸡蛋率
:81.08%
监理评价:
2024-05-22

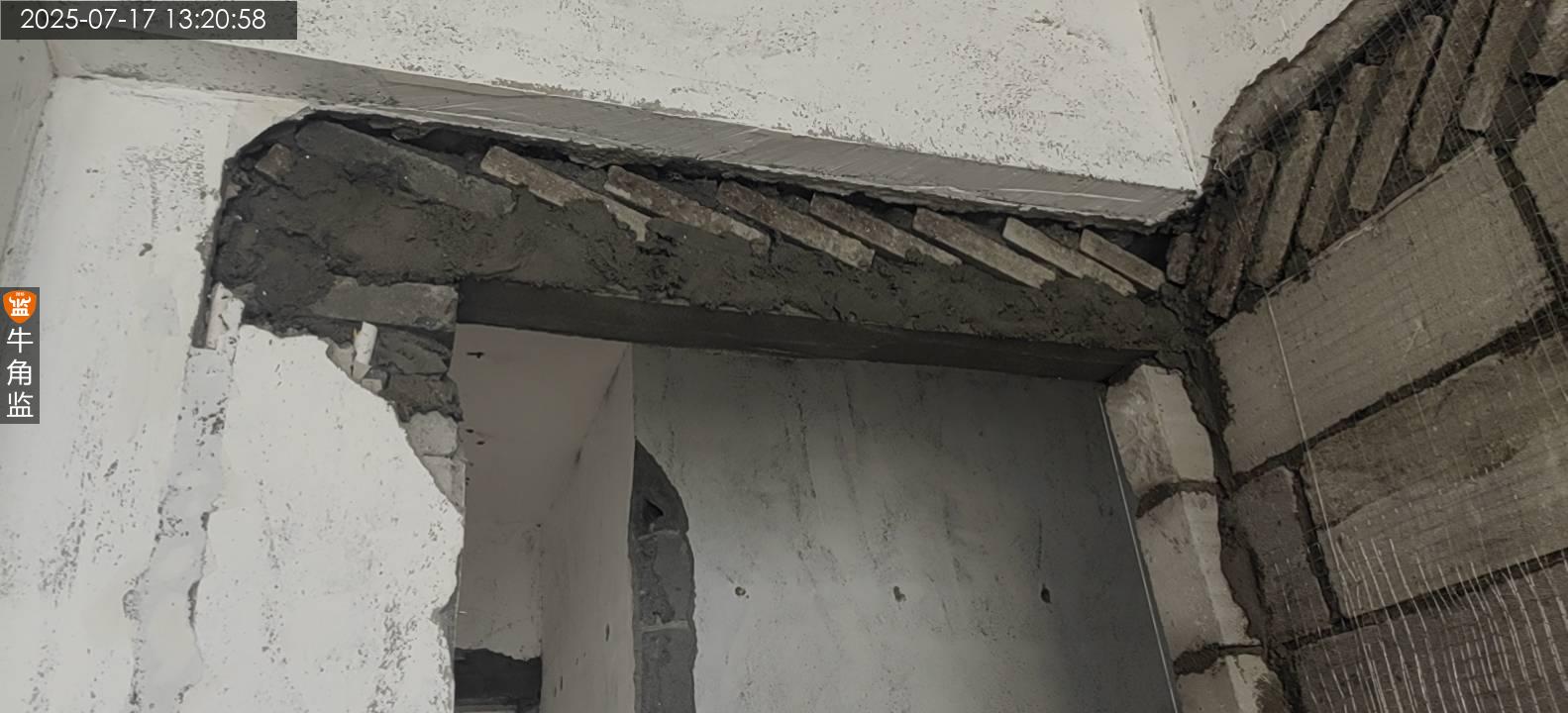

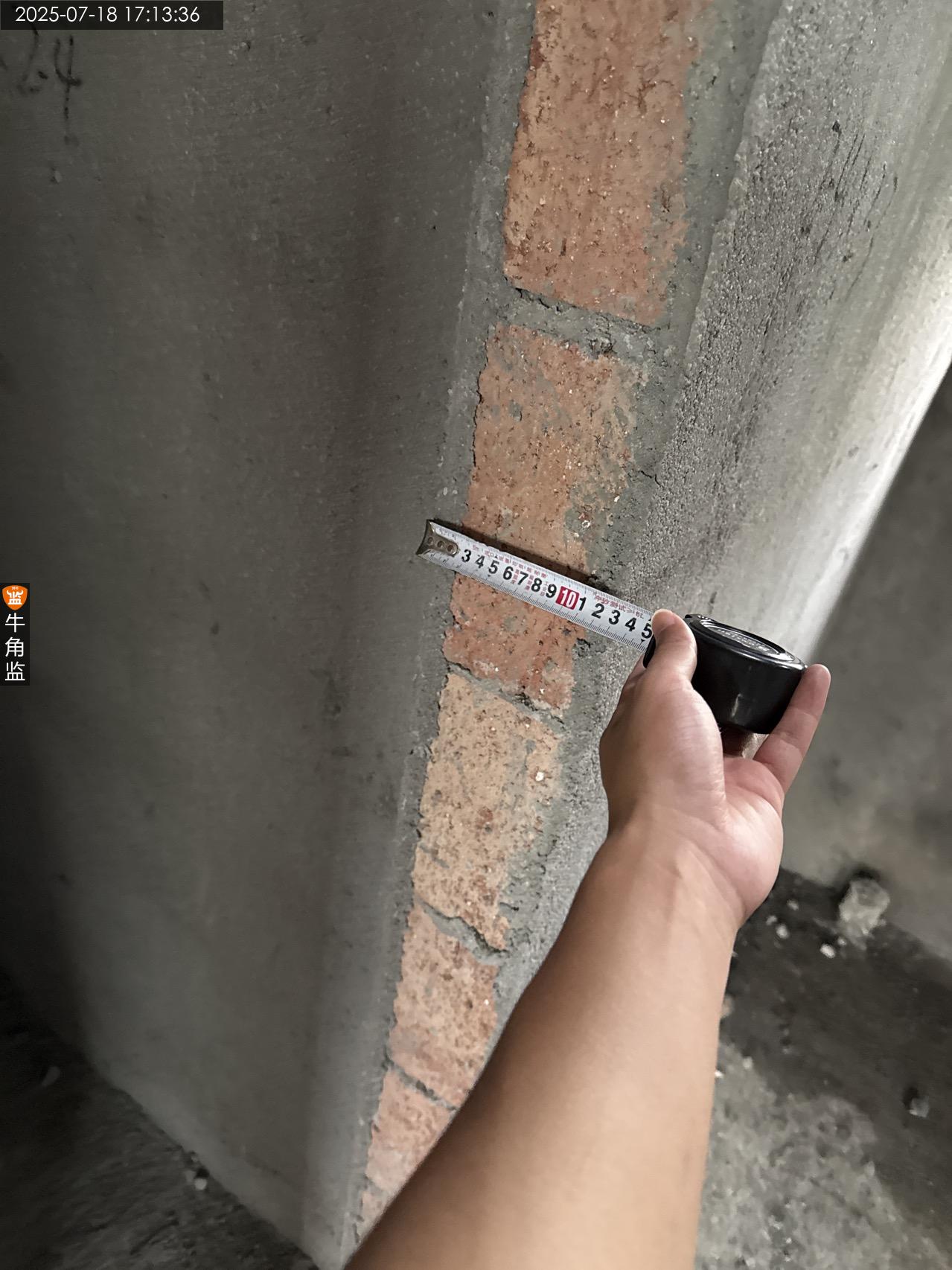

本次现场检查情况: 检查内容:砌筑巡检 1.砌墙植筋检查 2.门头过梁检查 3.地梁检查 4.砌筑垂直度检查 5.灰缝检查 6.砌筑收口检查 施工注意事项: 1.厨房顶部未使用小砖45°斜砌收口,要求施工方拆除顶部重新收口 2.厨房,主卧门口垂直误差大于3MM,要求施工方批荡是调整阴阳角位置 3.部分墙面灰缝有透光情况,要求施工方批荡时注意填充满缝隙,避免后期墙面空鼓 4.砌筑墙面时底部3层建议使用灰砂小砖打底 施工建议: 砌墙批荡巡检: 1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。 2、水电开槽建议先割后凿,减少周边墙面空鼓。 3、垂直灰缝要求100%满浆,水平灰缝要求80%以上满浆 4、砖块搭接要受力面超过3/2砖面,新旧墙交接处要拆掉旧墙批荡新旧墙砖块茬口连接,拐角处茬口连接,底下3层建议使用小砂砖打底 5、不论新旧墙批荡满挂钢丝网,为墙面找平进行基础准备
业主评价:
2021-12-18
拖了4个半月的工期,所有订好的东西都超时收费了。每个环节都偷工减料,批荡完不等干透就做防水,卫生间门口都不给做防水;水泥贴砖没有不空鼓的,连地面贴砖都空鼓;铺地板的地面找平,没有平整的地方,要求留1.8铺地板,门槛石附近都只留了14-1.6;砌墙时新旧墙面不挂钢网;325水泥425水泥混用;水泥批荡完不养护,墙全裂了,空鼓了;下水管接完不粘胶;砖切错了孔,硬掰下水管给塞进去;地漏与下水管没接上;少数强电位没底盒;批腻子挂网也偷工减料,一开始用的结实的网,之后就是一撕就烂的网,容易开裂的梁边门边都不挂网;垃圾费收了双份,一共4000多,但业主自己安装的门窗垃圾不给带走(只是塑料泡沫)…写不下了
立即查看
10
尚品宅配圣诞鸟整装
监理好评率
25.26%
监理好评率
:25.26%
配合整改率
:0.00%
业主点评
:2
臭鸡蛋率
:53.33%
监理评价:
2024-05-24

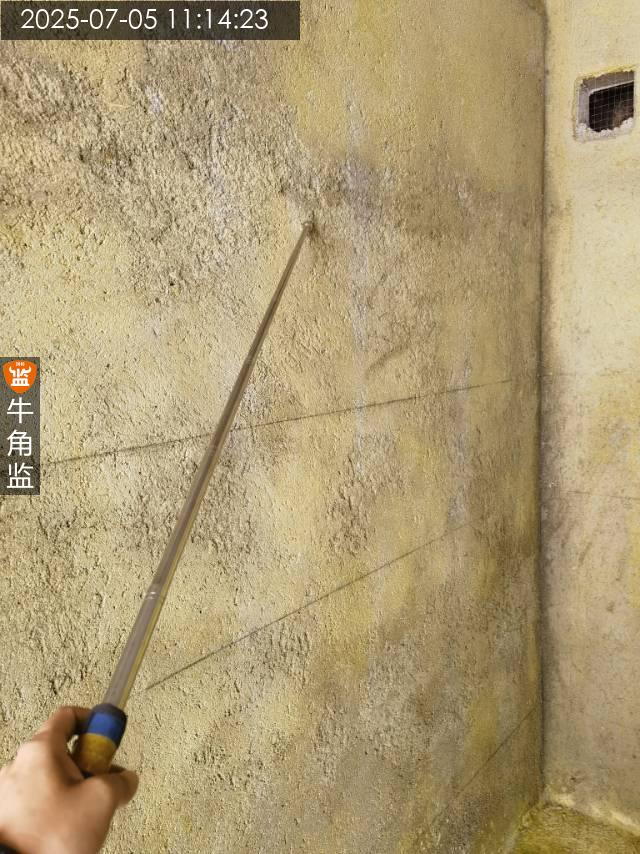

本次检查情况如下 1. 新砌墙植筋间距过大,后期需调整植筋间距不超过40cm处理 2. 灰缝出现透明缝的现象,灰缝要求横平竖直,垂直缝100%满浆,水平缝80%满浆以上 砌砖抹灰注意事项 1,为保证墙体新旧交接处稳固,建议钢筋植入根数至少1根以上,为保证门洞横梁承重力,建议各入墙至少10cm以上(特殊情况除外) 2,为保证墙面不开裂空鼓,建议对抹灰后的墙面做定时浇水养护施工,为保证墙面不起沙。建议增加抹灰时掺入水泥的比例,最低1:2.5,且建议抹灰的沙为中沙。
业主评价:
2021-12-25
不咋地
立即查看
