广州天用设计有限公司
打分/点评
送鲜鸡蛋
22
扔臭鸡蛋
82
综合指数:26.87%
监理好评率:58.15%
配合整改率:0.00%
臭鸡蛋率:77.55%
天河区华********0388
设 计 师:达方
施工队长:韩工
工地面积:485.00㎡
装修总价:0.00
本次评价:C
本次评语:

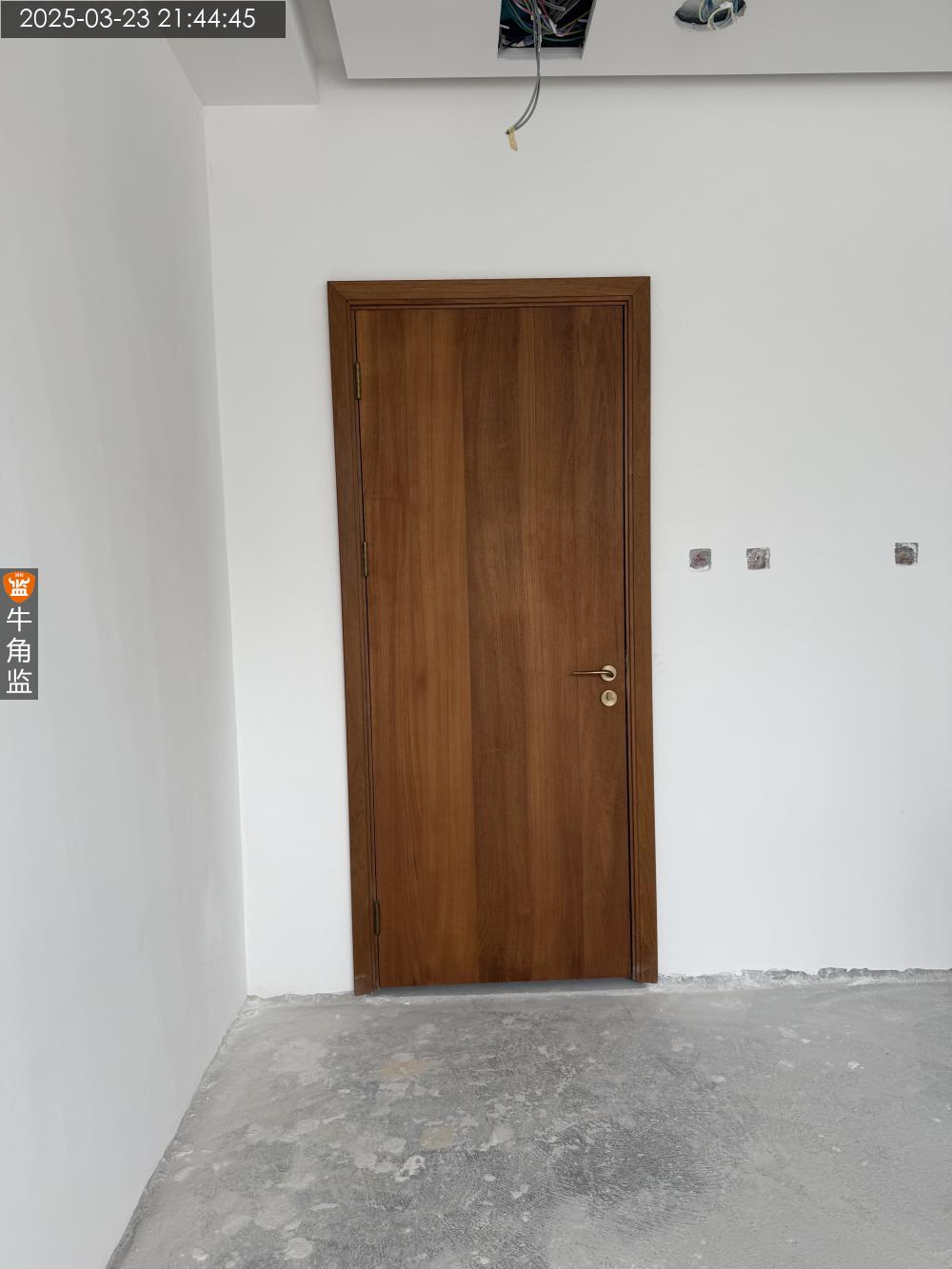

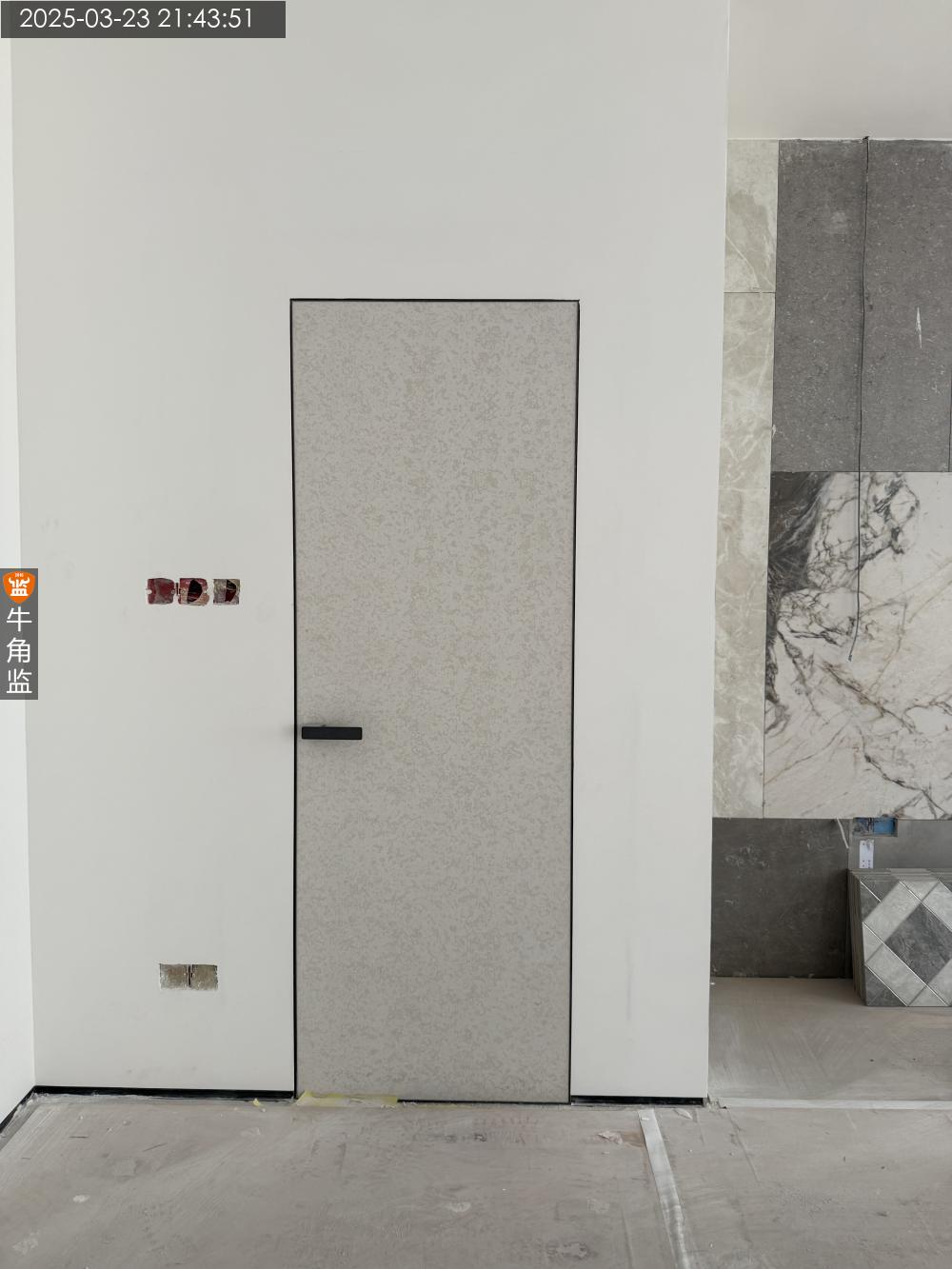

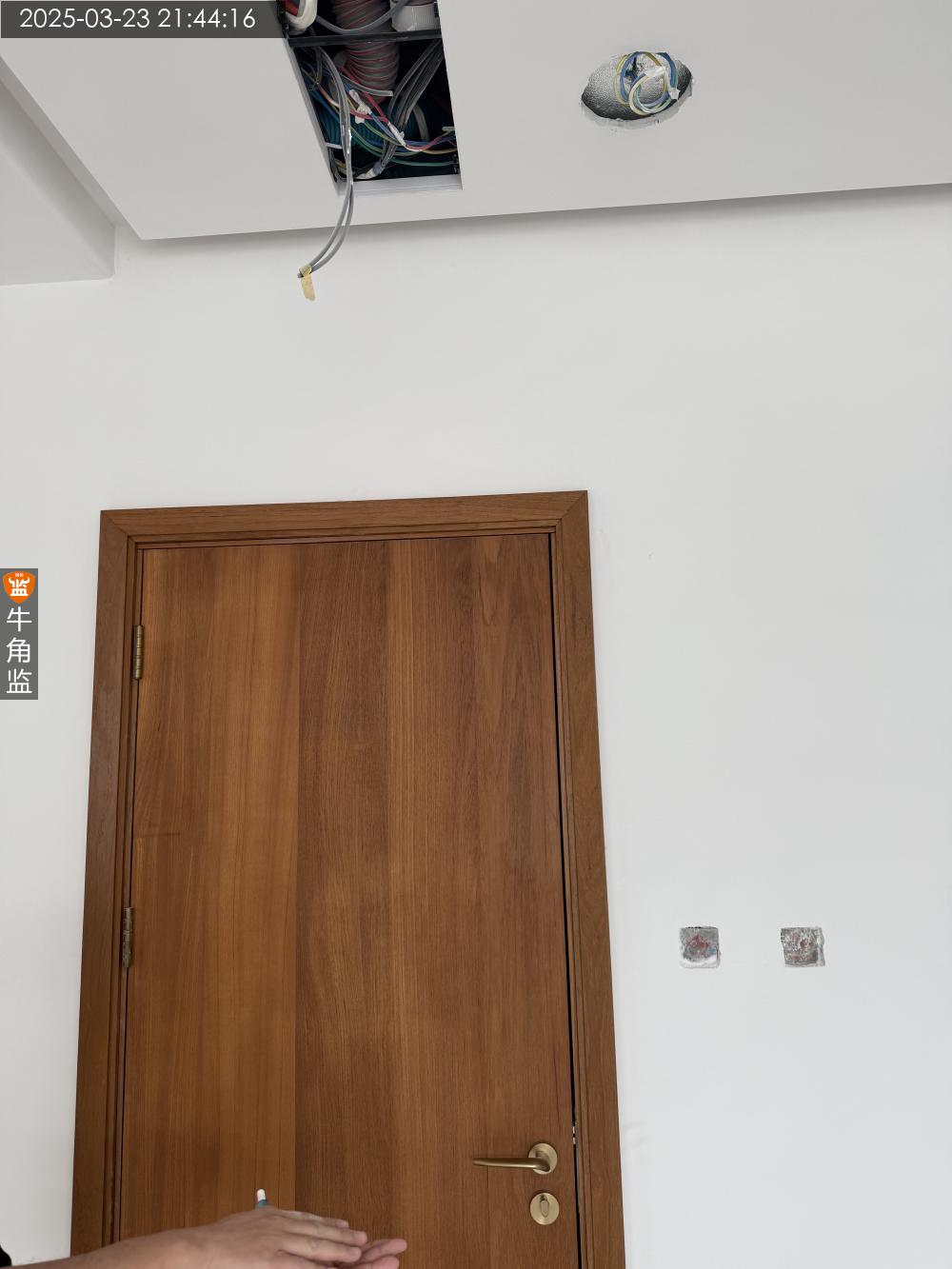

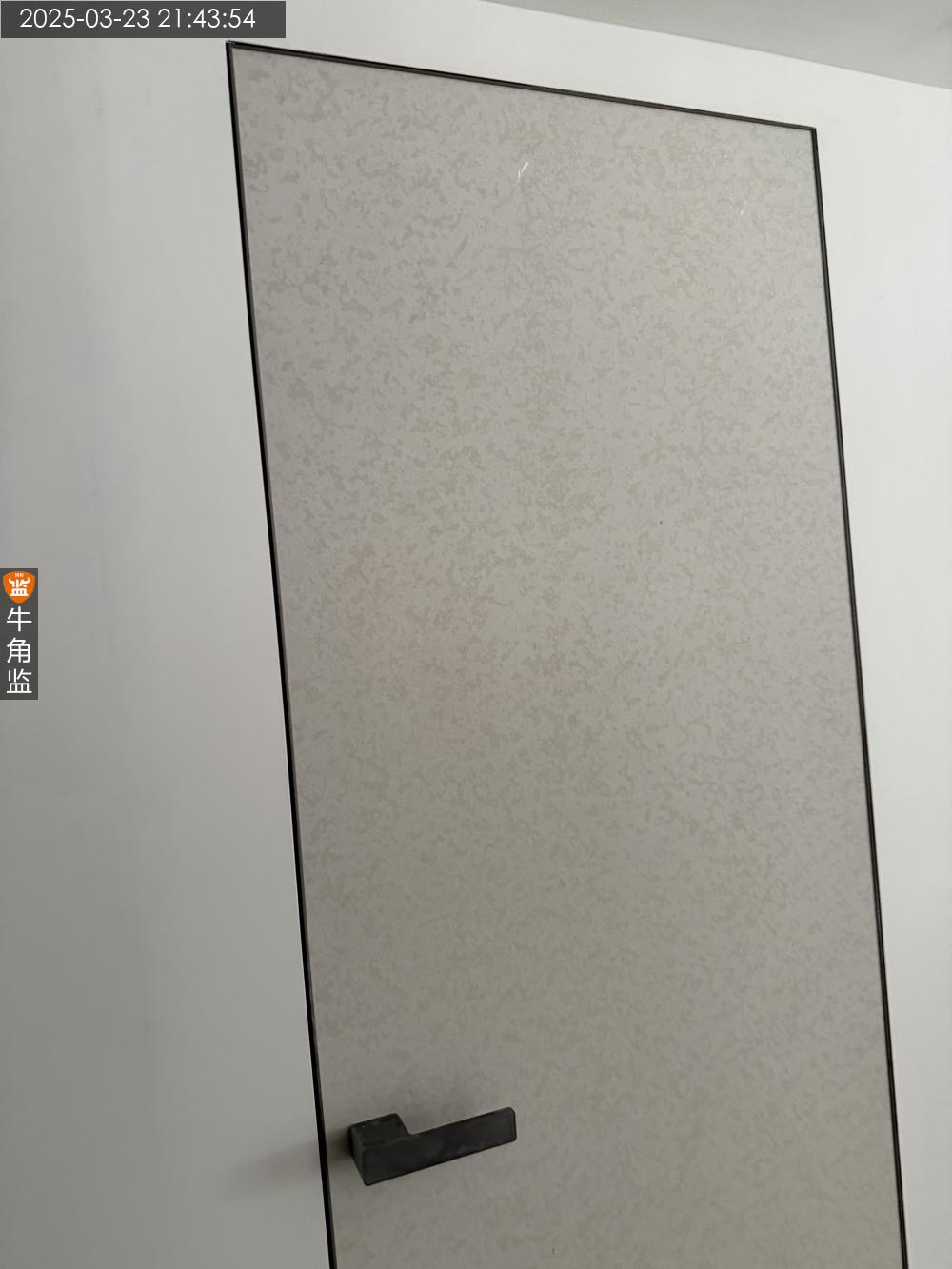

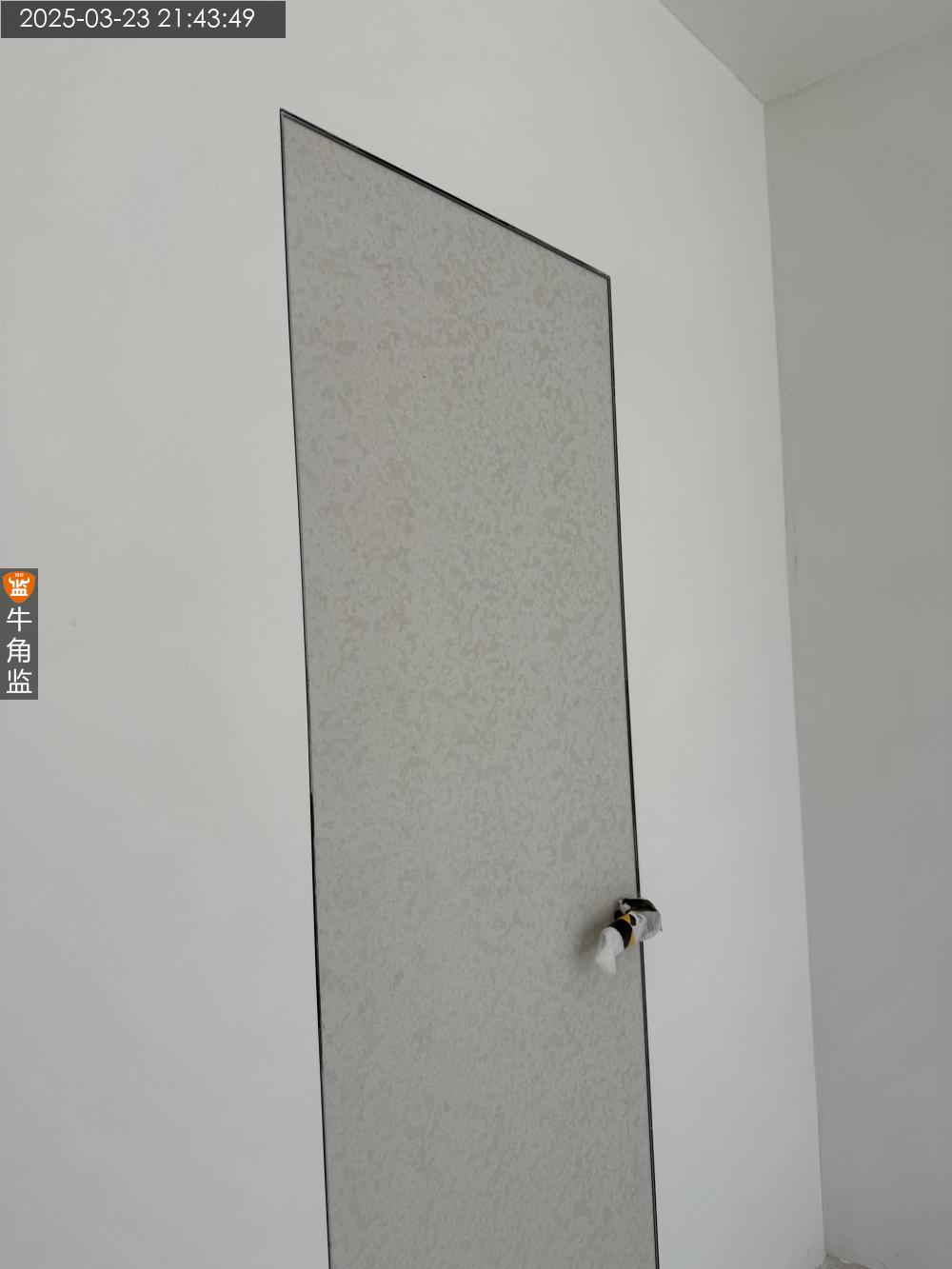

本次检查: 本次主要是对接木门的问题。 1、二楼的房间门有明显的开裂,裂缝比较明显,按照规范不可以有明显色差。破损,开裂。 2、三楼的两个门扇有明显的色差,非常明显,需要看木工厂家的处理方案。
2025-03-23
天河区华********0388
设 计 师:达方
施工队长:韩工
工地面积:485.00㎡
装修总价:0.00
本次评价:C
本次评语:

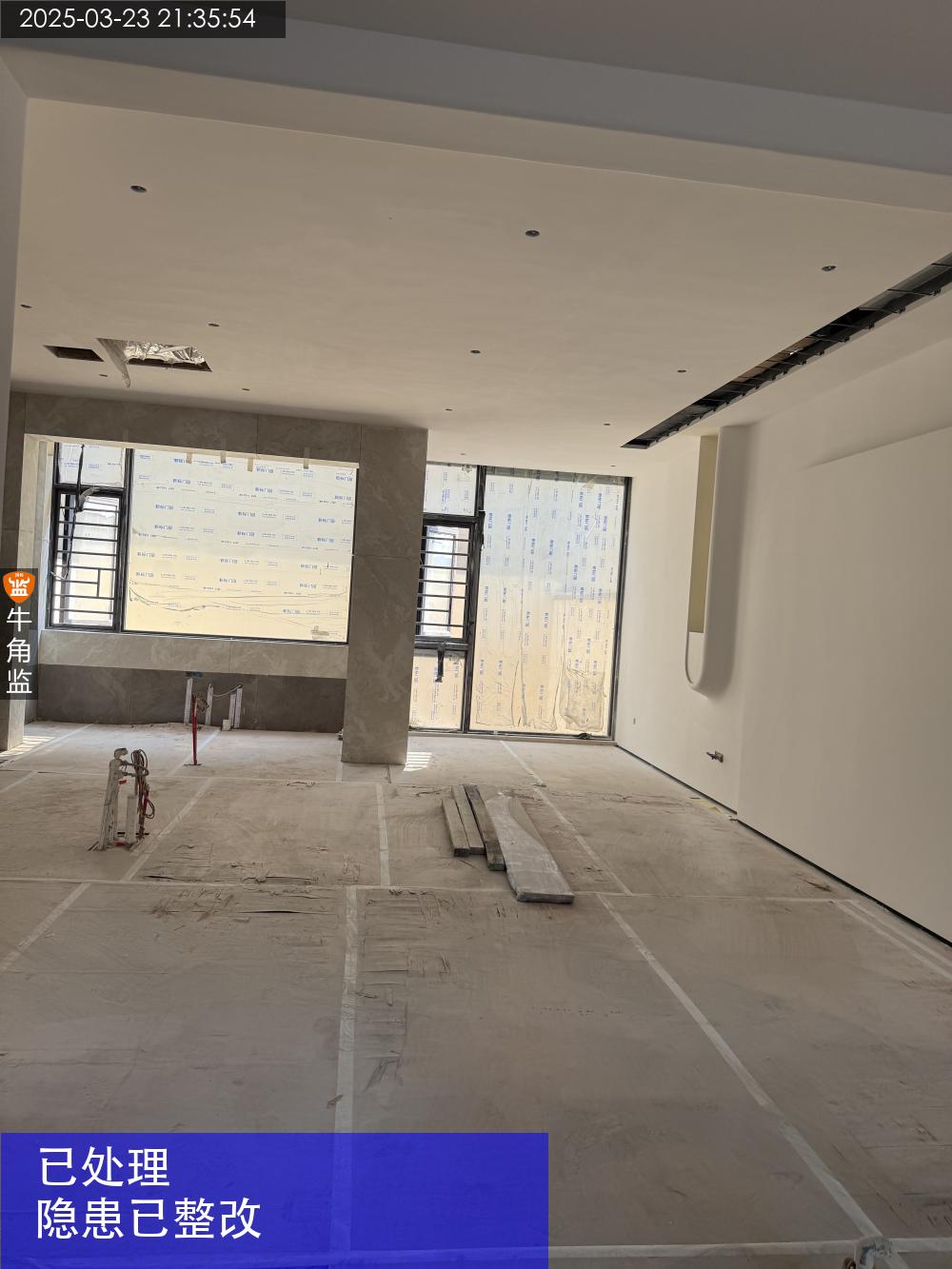

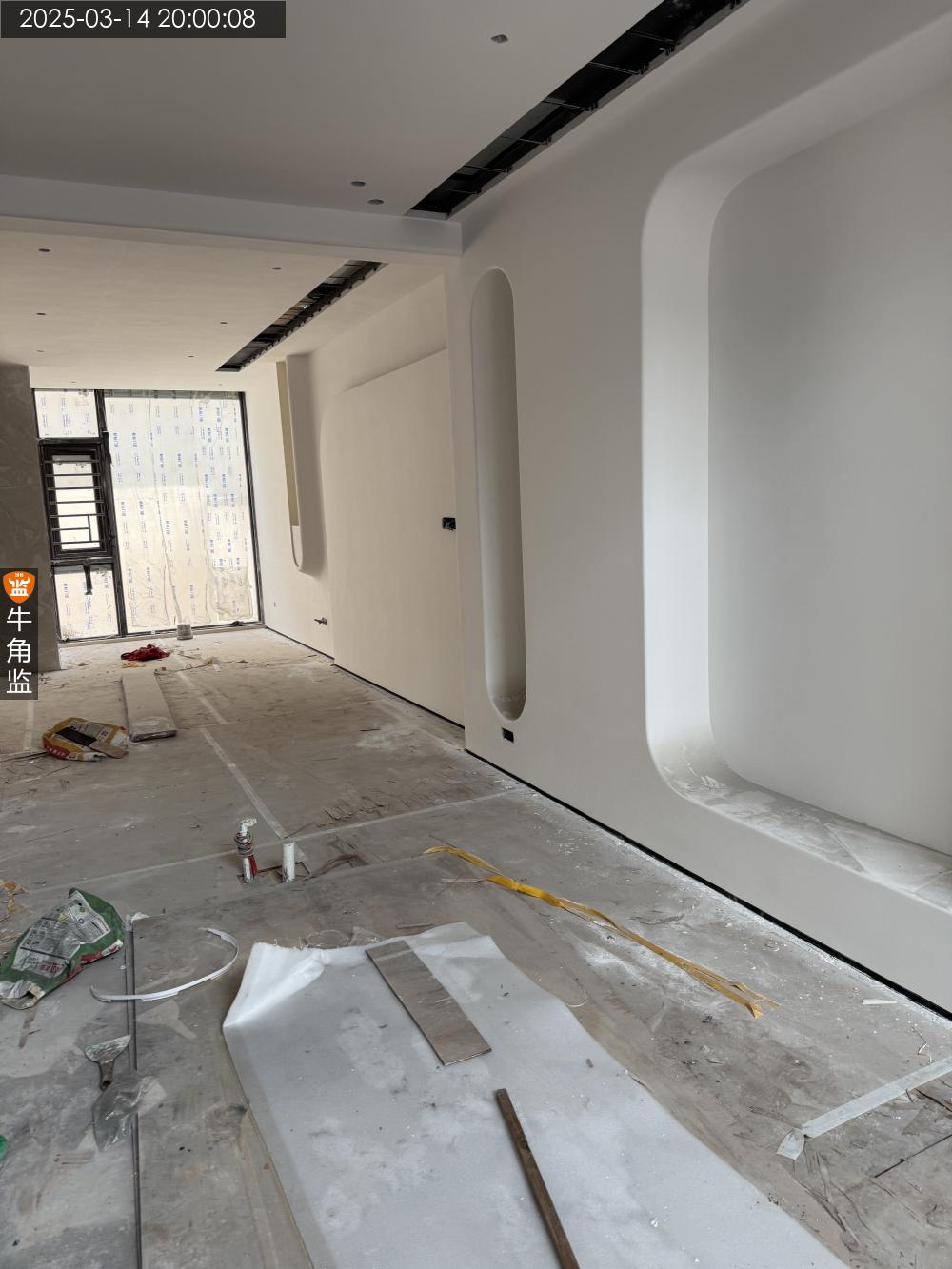

本次检查: 本次主要是检查腻子的打磨情况, 现场跟施工方,业主,微水泥施工方一起核对现场腻子的整体情况,使用2.4米的靠尺检查以及水平仪检查整体腻子的误差基本在3mm以内。部分不合格的位置已经全部对接清楚。 问题总结: 1、使用280的砂纸,部分打磨不到位的问题,需要处理。现场已经跟施工方对接。 2、现场多个位置阴阳角不合格,现场已经跟韩工以及师傅对接清楚,待处理后再检查。 3、现场的保护未处理好,后期涂刷油漆需要把之前的保护撕好在处理。以免油漆污染严重。 后期建议: 1,先安装好开关灯具再做油漆。
2025-03-14
增城区保********0026
设 计 师:未知
施工队长:未知
工地面积:116.00㎡
装修总价:0.00
本次评价:D
本次评语:

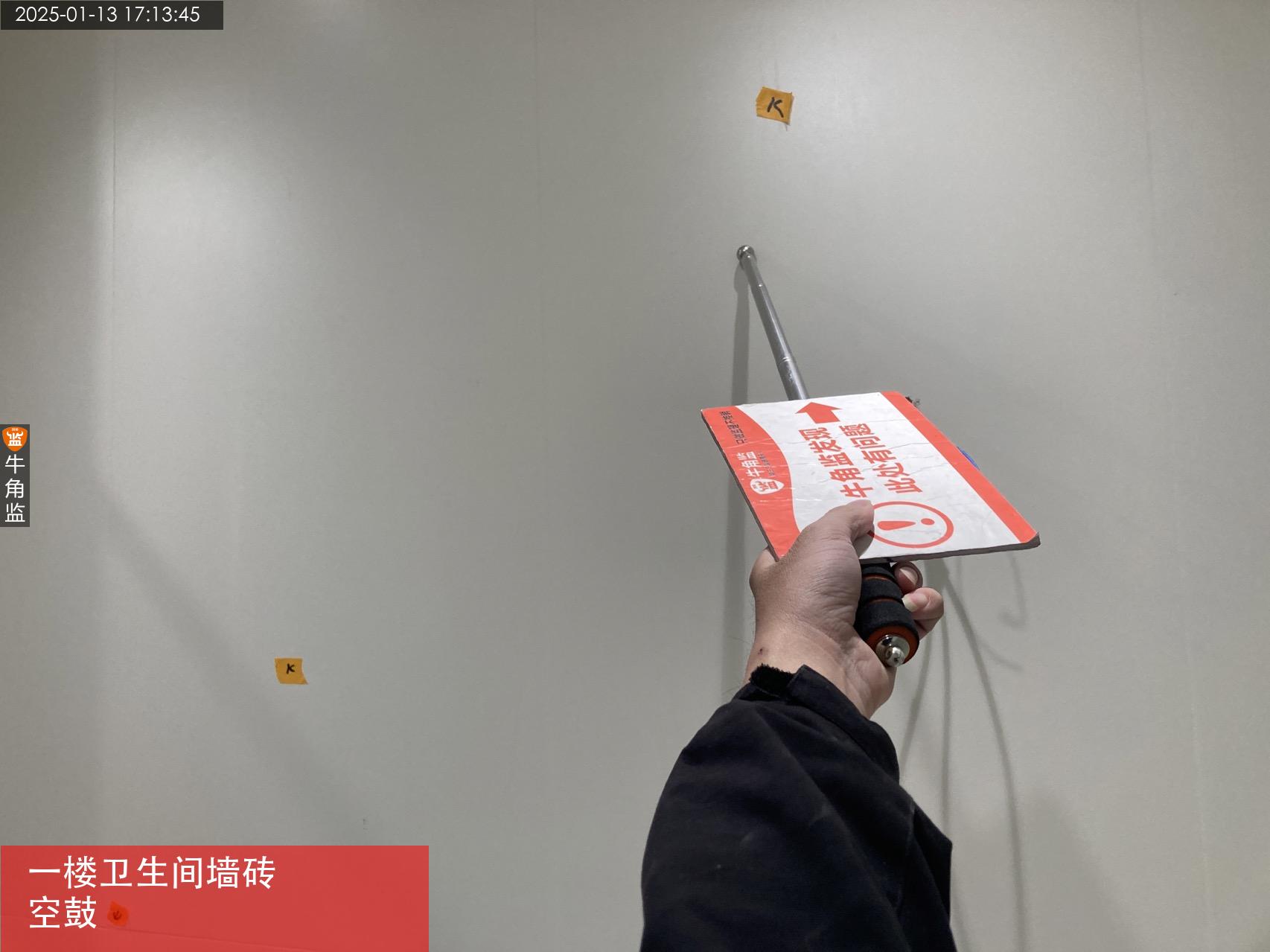

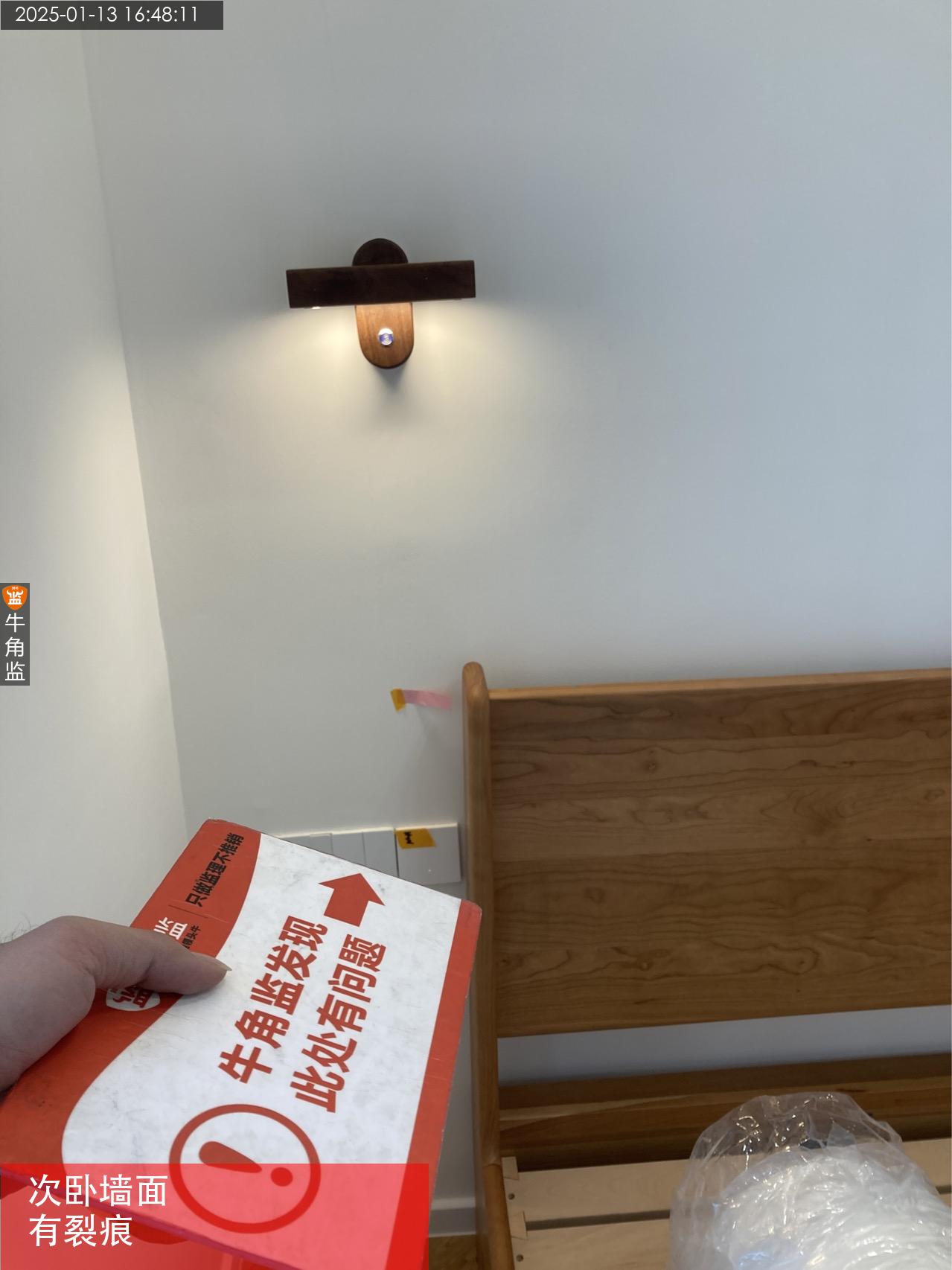

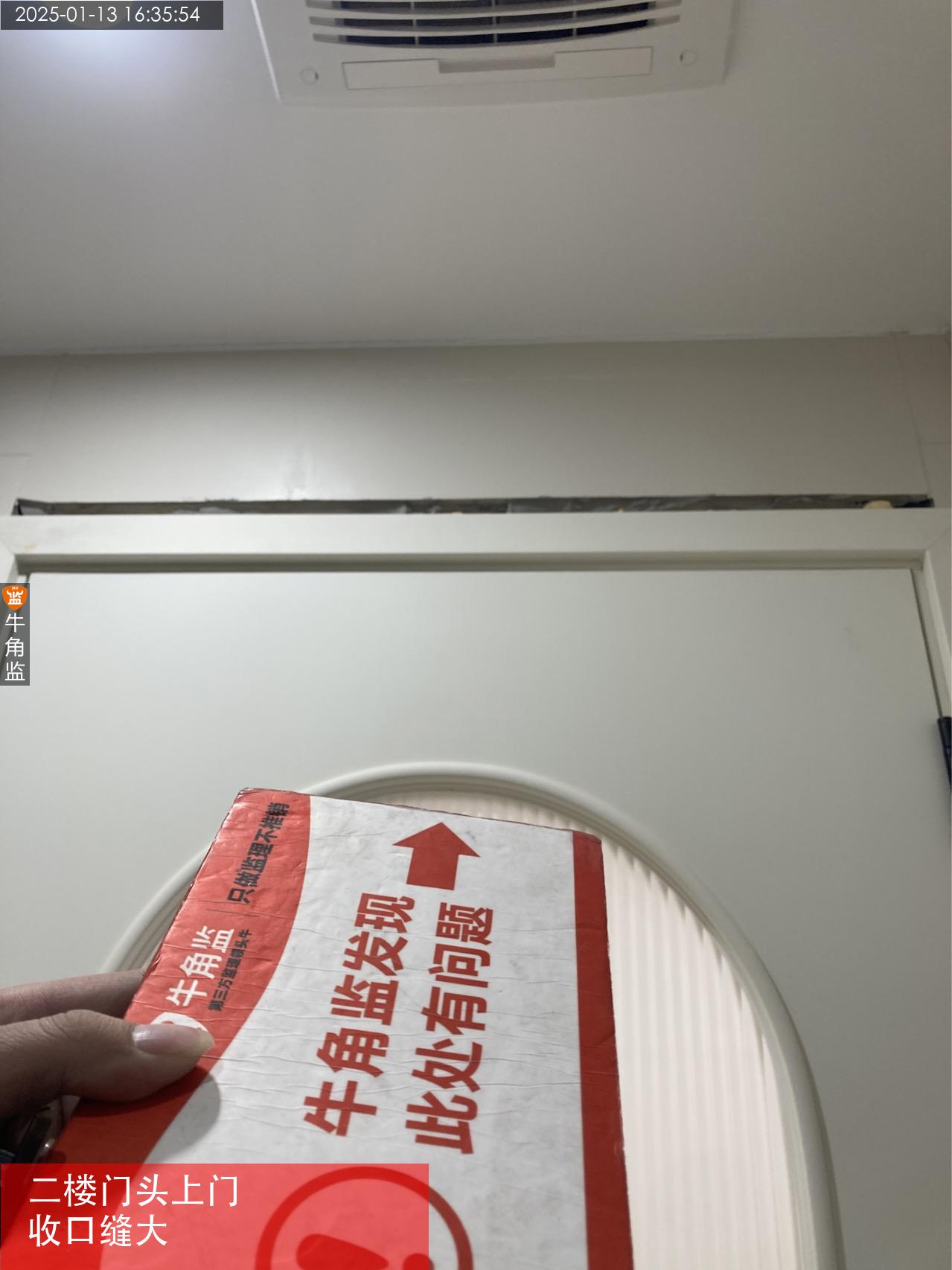

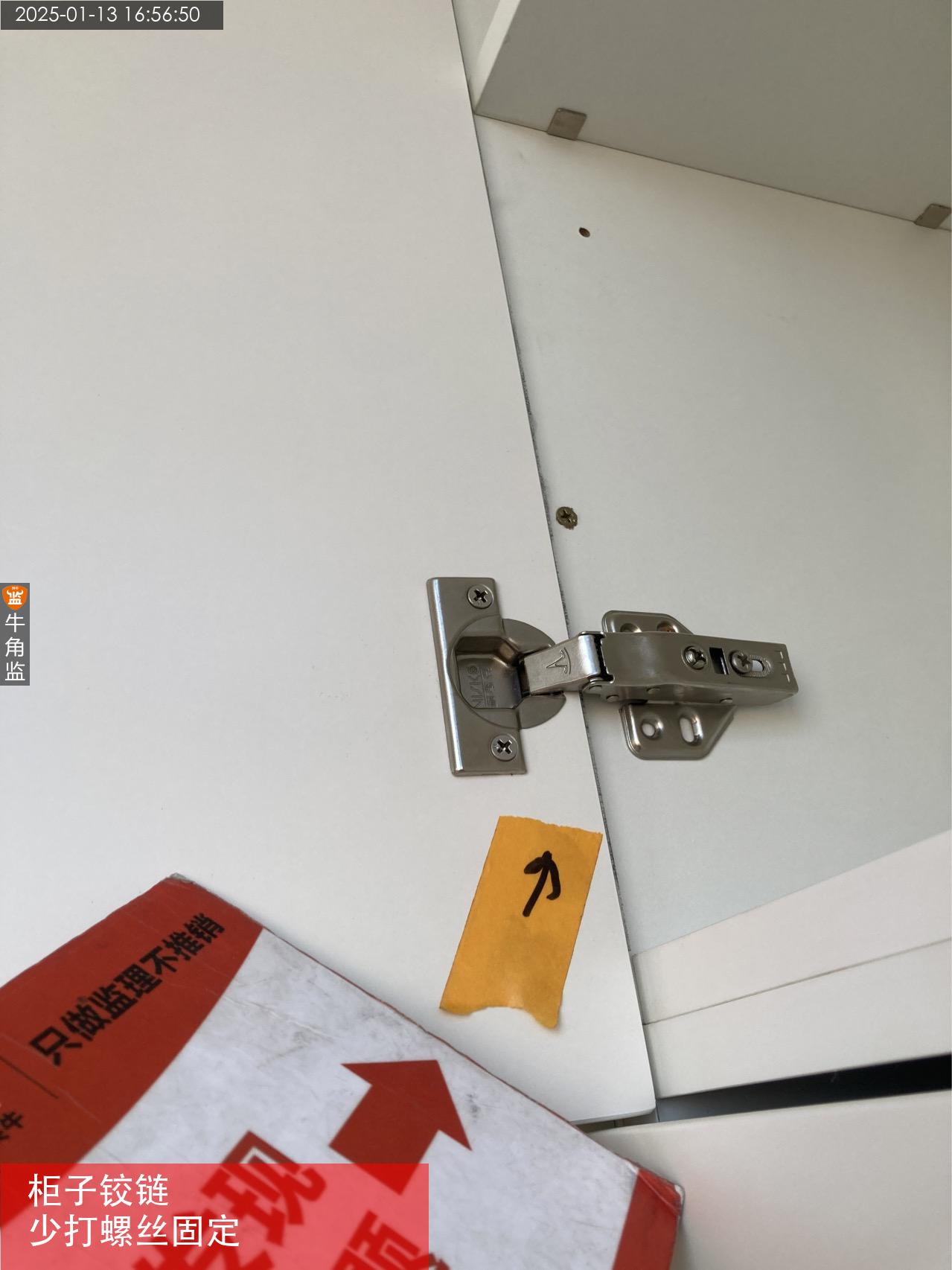

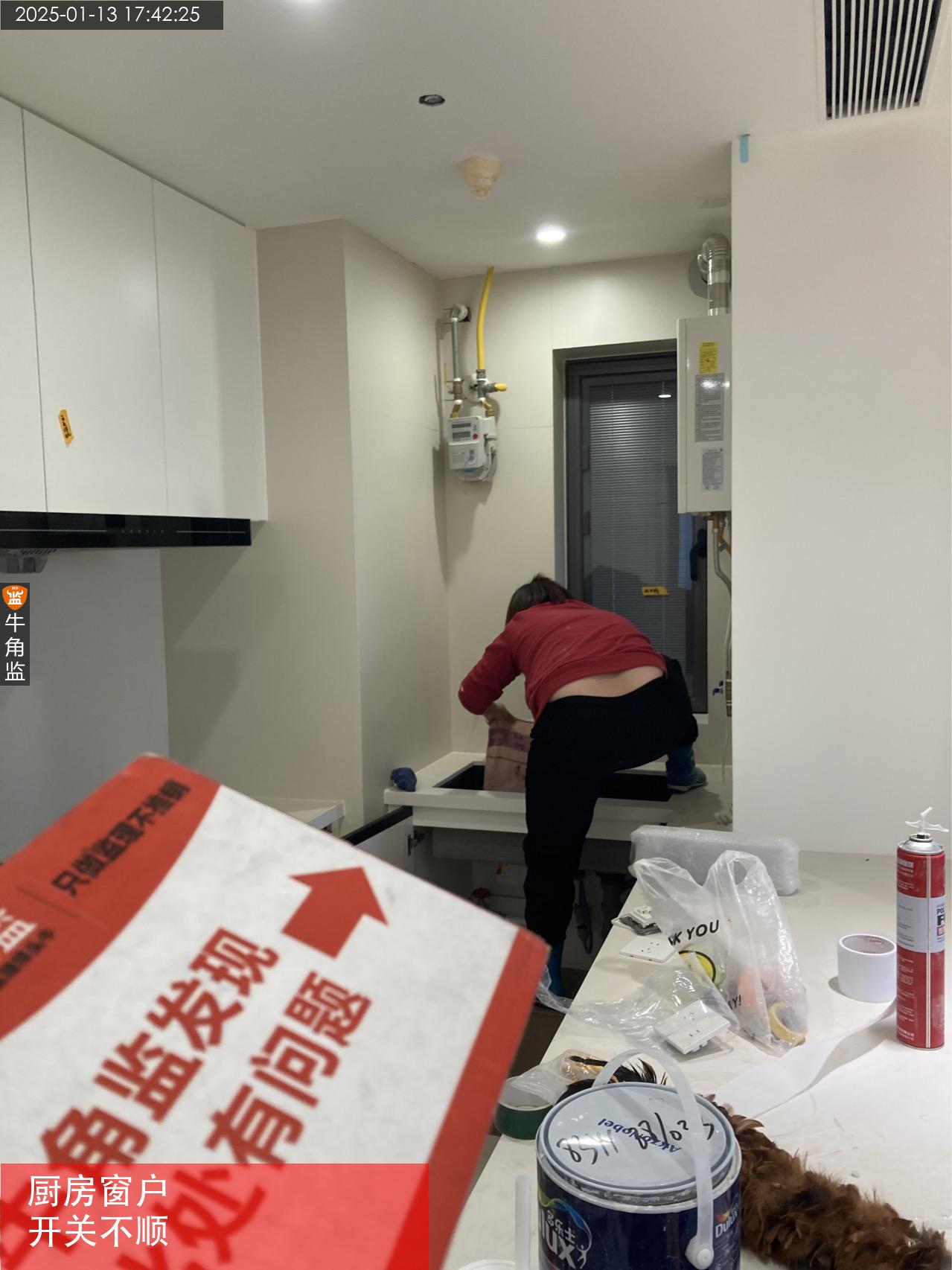

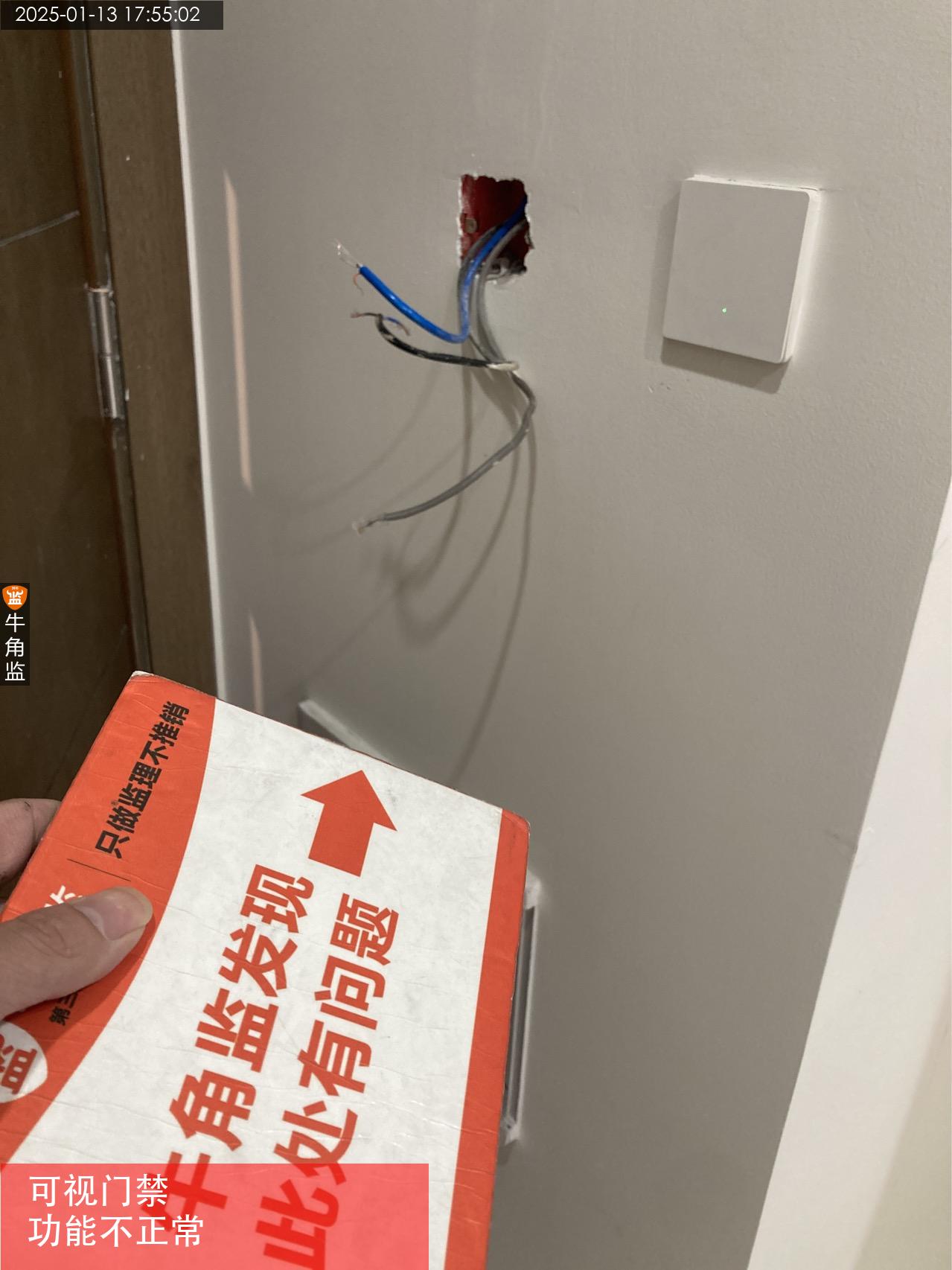

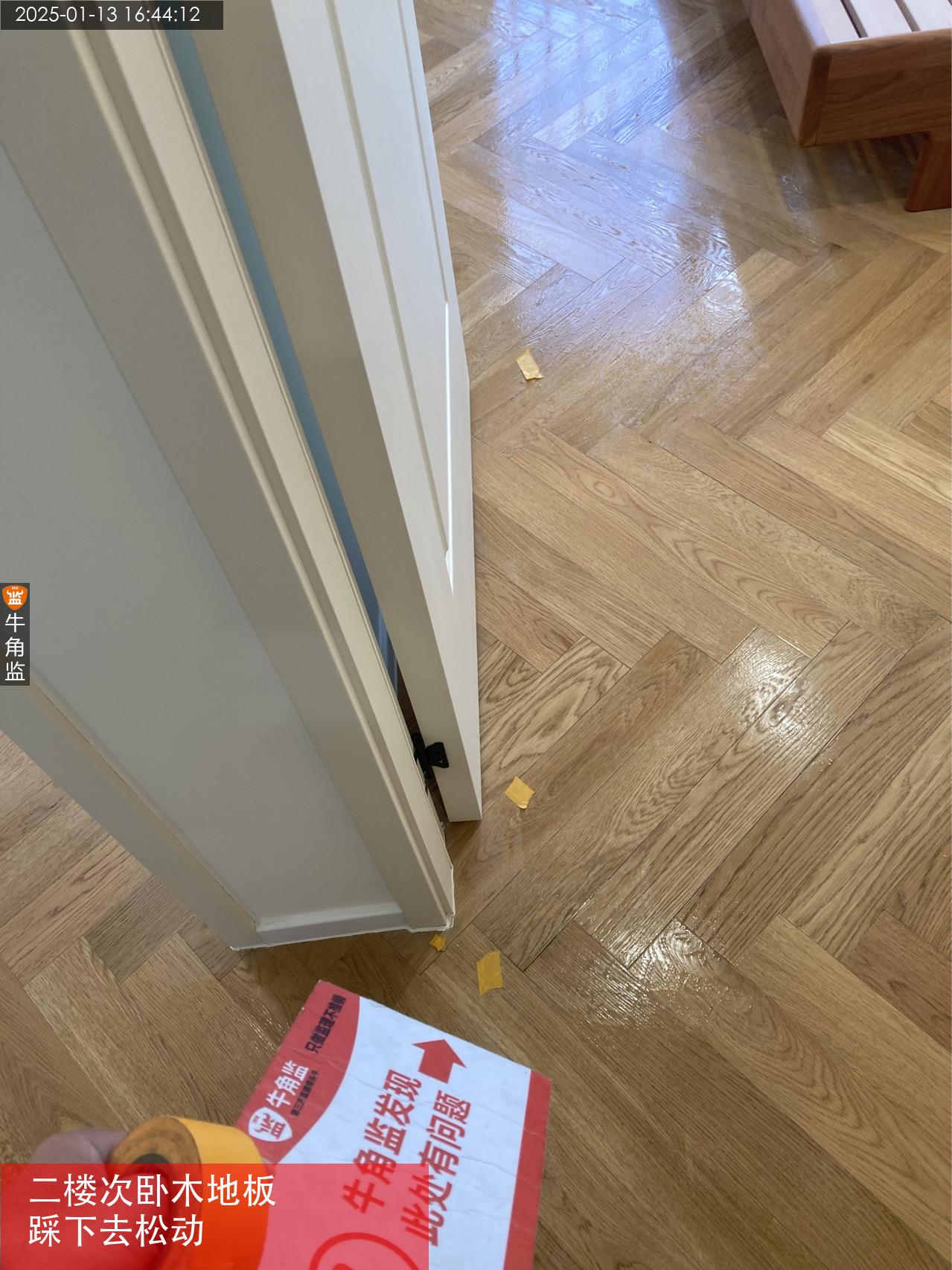

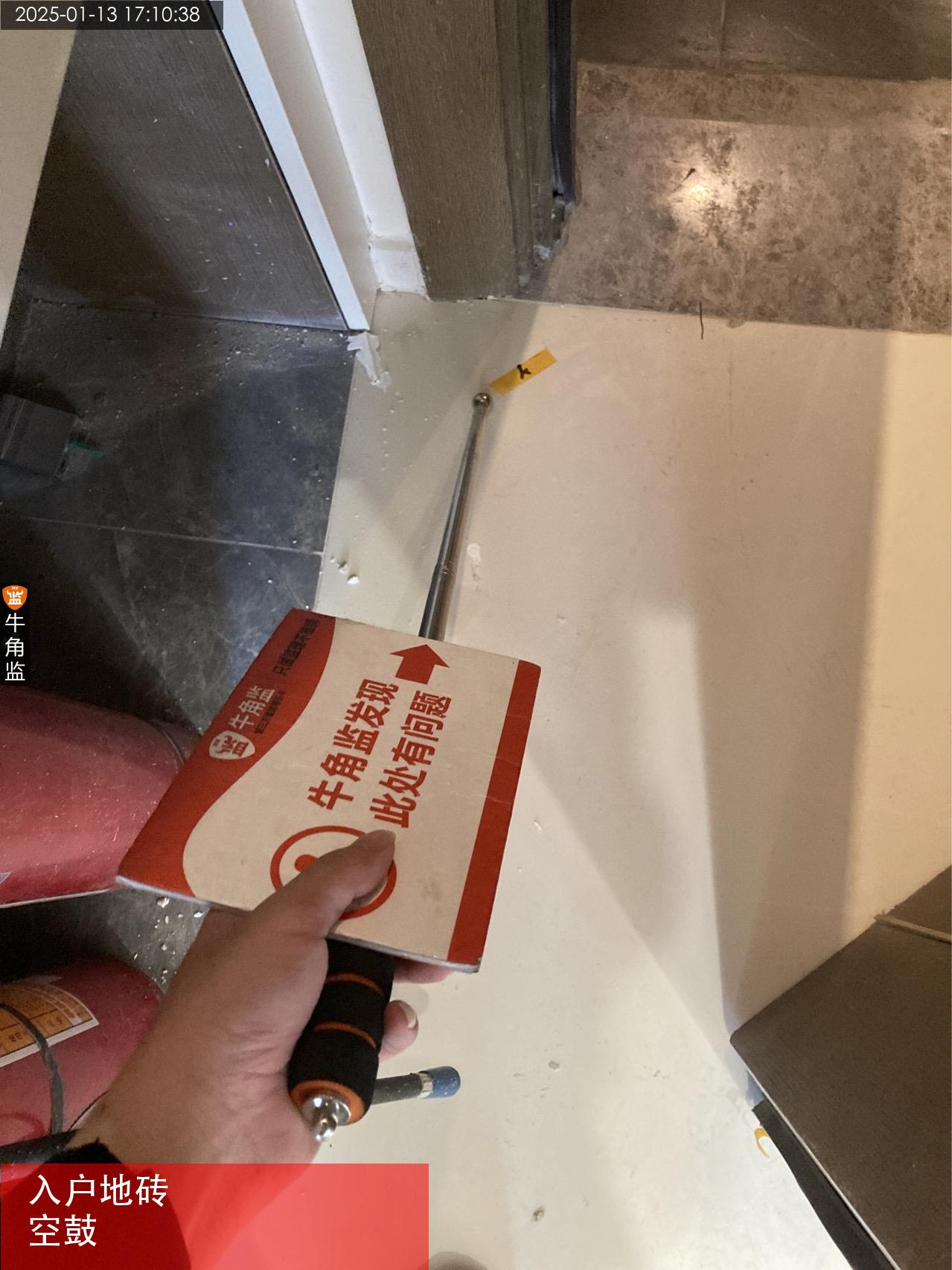

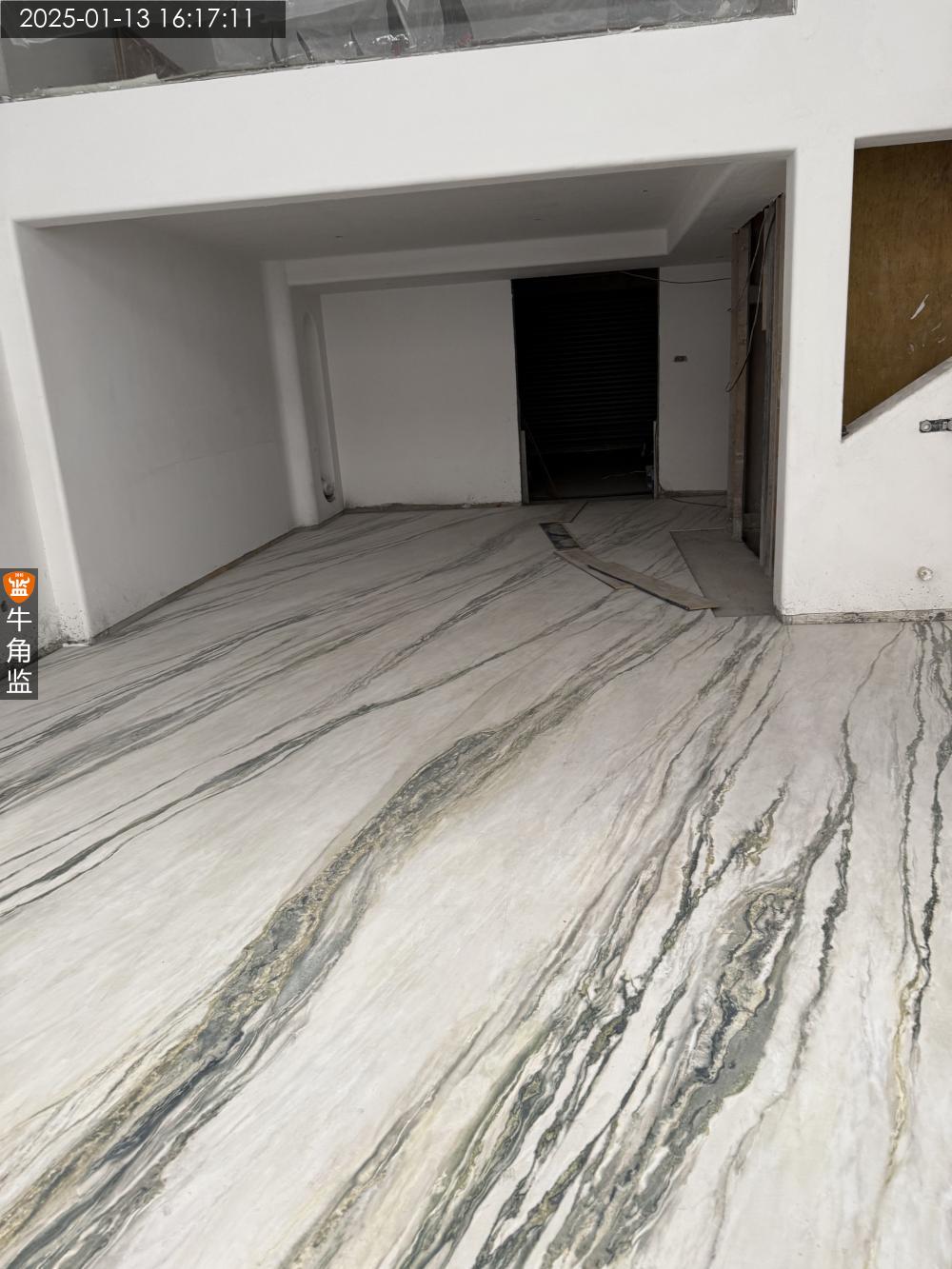

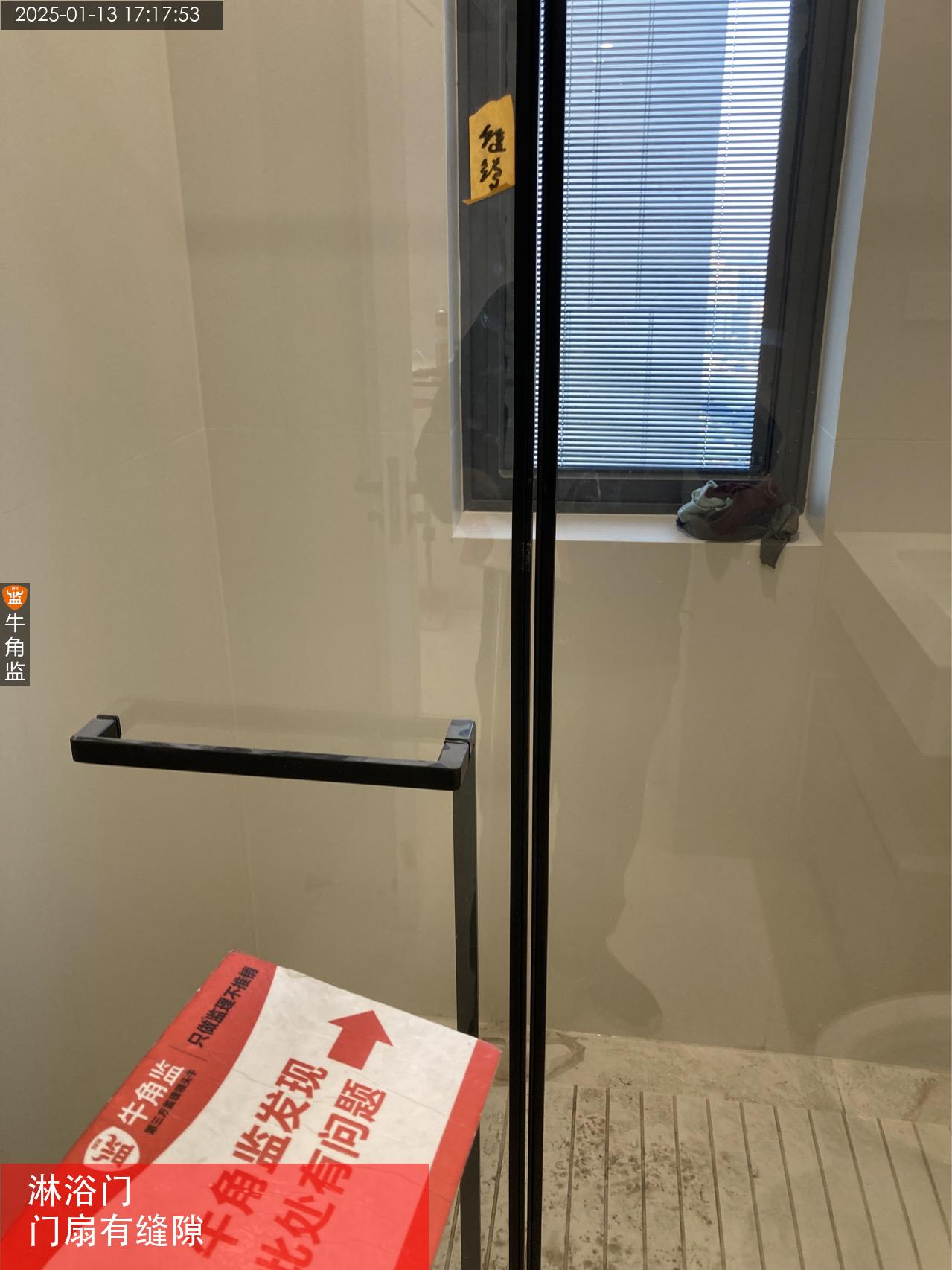

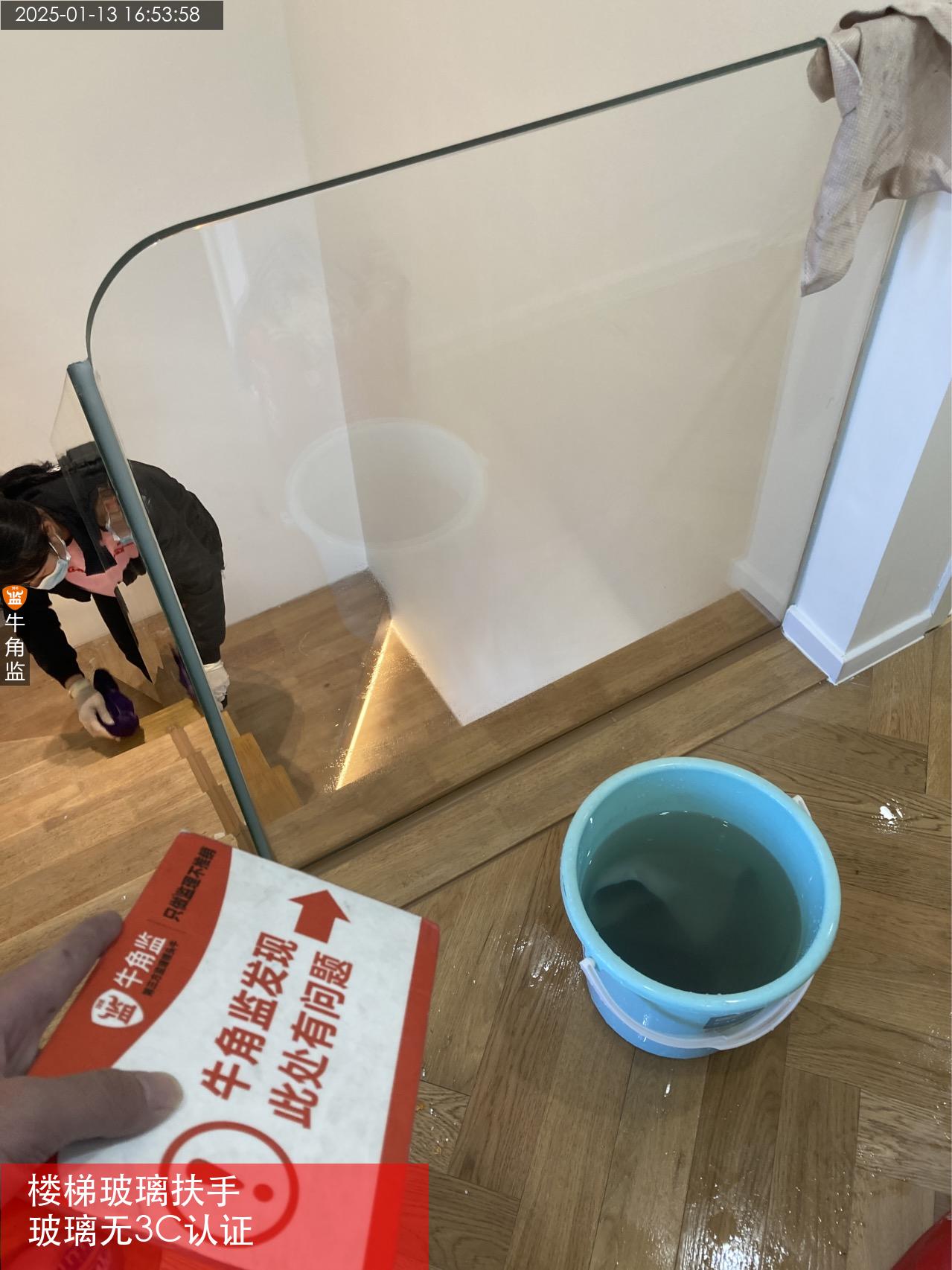

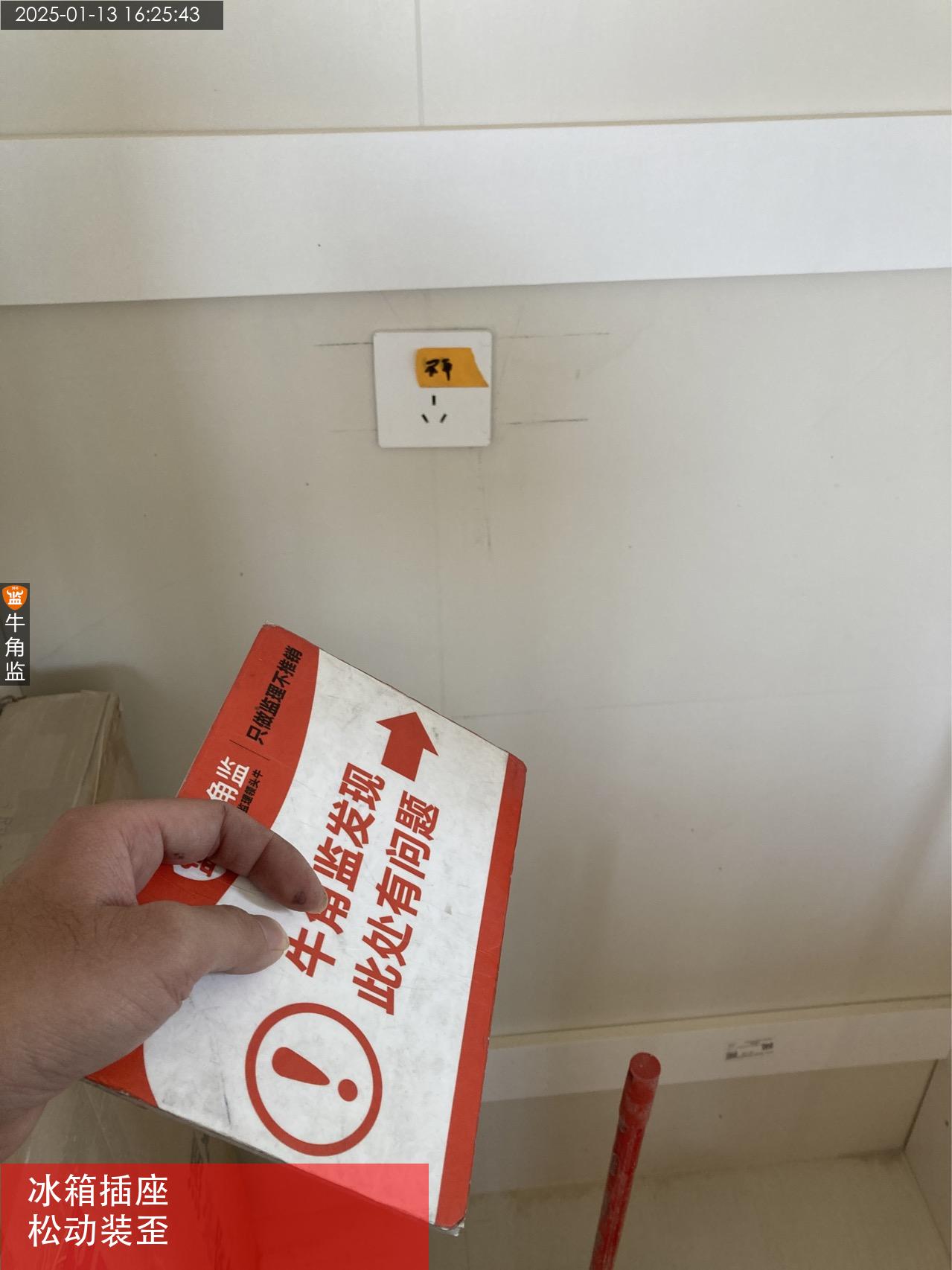

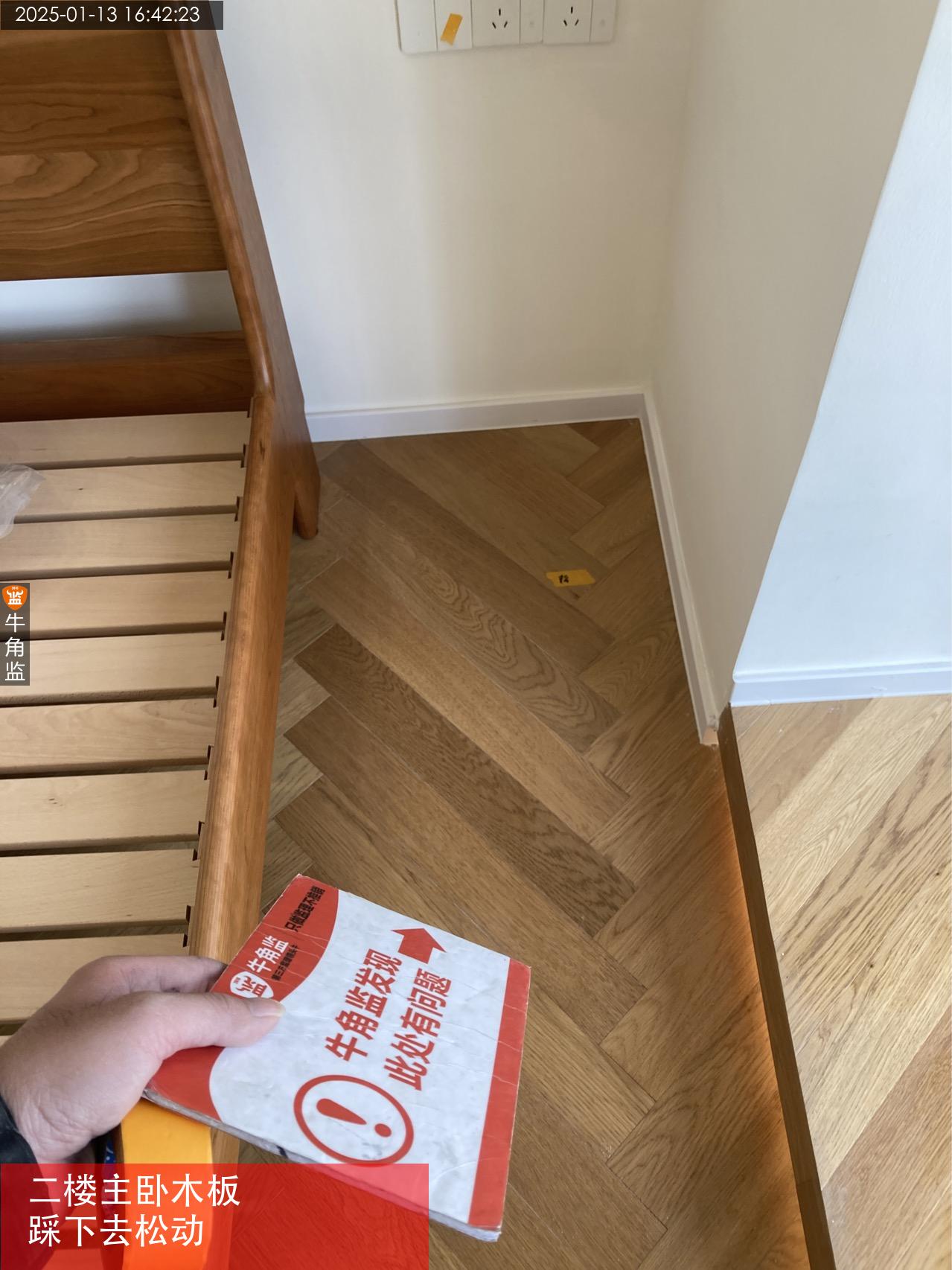

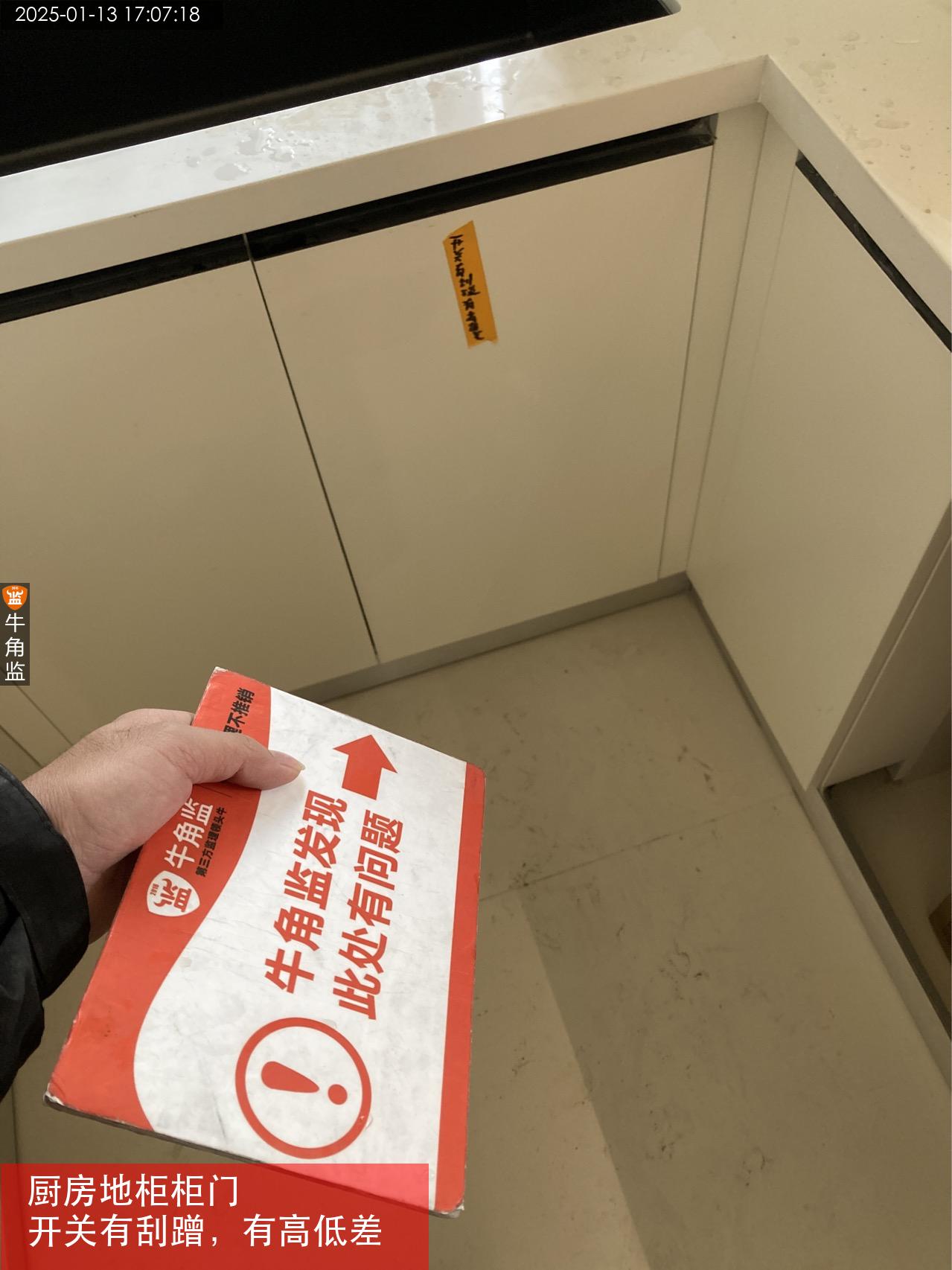

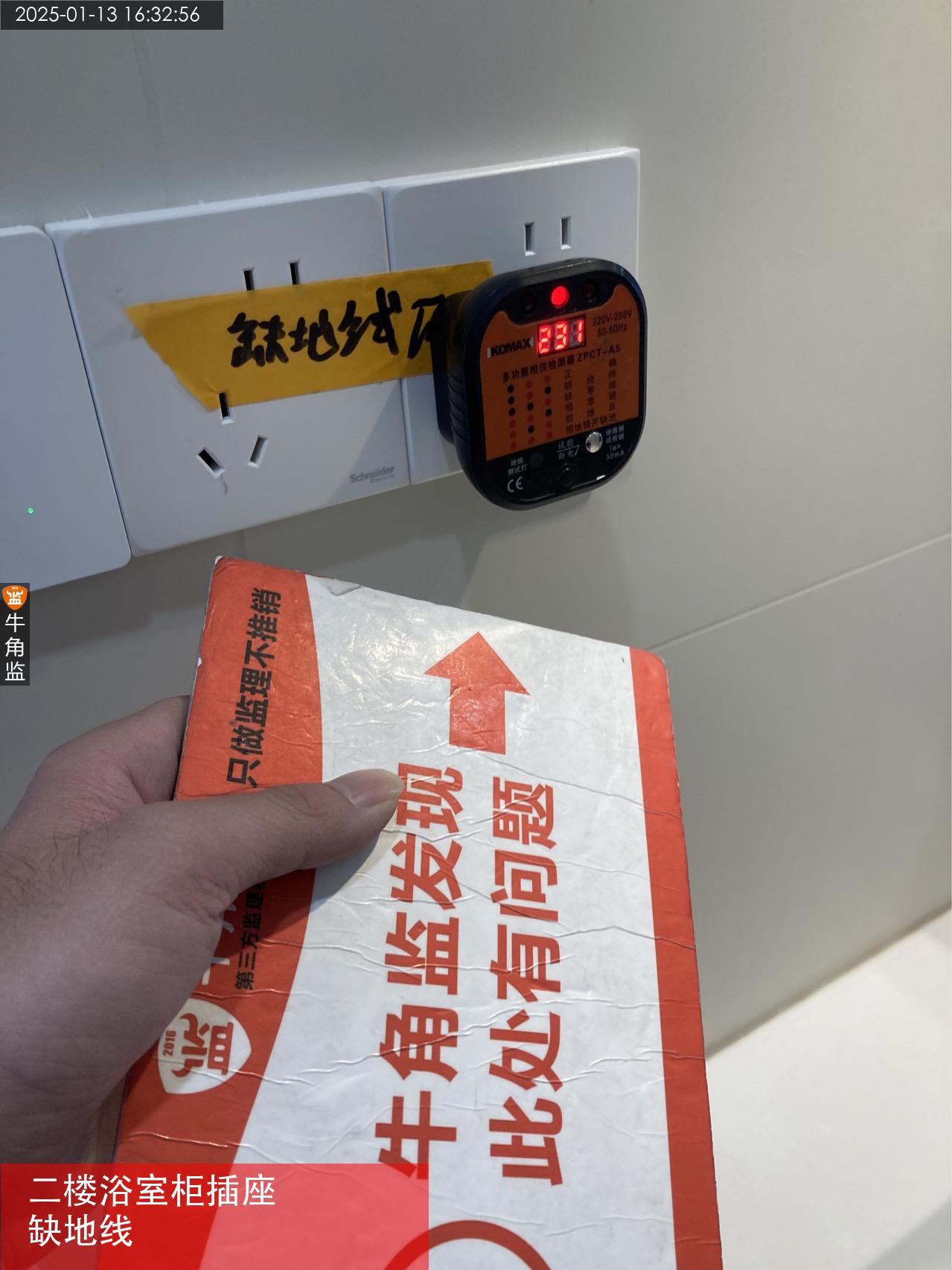

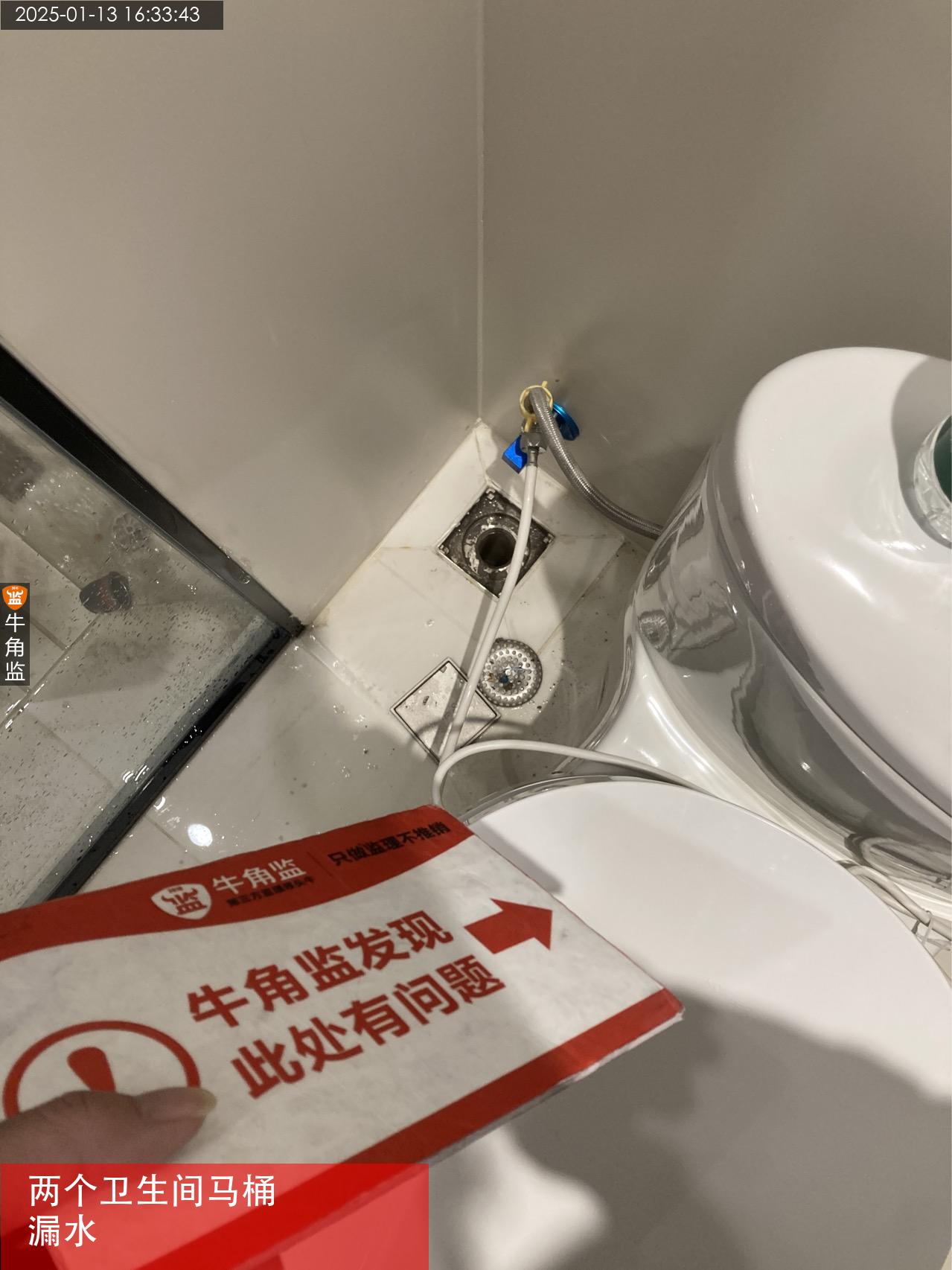

竣工验收 1、入户大门有多处刮痕,撞痕破损。;整改建议:建议找专业美容师上门补漆修复。 2、二楼卫生间马桶供电插座松动,厨房有两个插座松动,未固定好。二楼主卧床头插座面盖松动,照明开关无作用。次卧床头并排插座面板装歪。;整改建议:需求调整面板打好水平,锁紧螺丝。 3、餐厅有一个插座零火线接反,两个卫生间门边插座不通电,一楼卫生间有一个插座缺地线,二楼卫生间浴室柜区域有两个插座缺地线。;整改建议:需要排查线路,需要重新接线,要求左零右相,接地在上接线。 4、二楼木地板有多处踩下去明显松动。;整改建议:建议拆除重新修复。 5、厨房导台旁边墙面面板有多裂痕,主次卧房间床头墙面面板有多裂痕,床尾公共墙有一处裂痕。书房墙面有一处裂痕;整改建议:建议铲除开裂部分,做好防开裂处理,点补腻子打磨刷漆修复。 6、厨房墙砖有两块空鼓,一楼卫生间墙砖有3处空鼓,淋浴区地砖有2处空鼓。二楼墙砖有两处空鼓,入户过道地砖有3处空鼓,餐厅地砖有两处空鼓,阳台地砖有两处空鼓。;整改建议:边角空鼓建议灌浆修复,中心大面积空鼓需拆除重新铺贴。 7、客厅阳台位置相邻的地砖,有明显高低差。一楼卫生间墙砖崩角;整改建议:建议拆除重新铺贴,注意勿破坏相邻地砖。 8、厨房天花吊顶有多处裂痕,客厅天花吊顶转角处有两处裂痕。两个卫生间窗户上方有裂痕。;整改建议:建议铲除开裂部分,做好防开裂处理补腻子后打磨刷漆修复。 9、两个卫生间跟书房门扇闭合缝隙大漏光,次卧门扇有一处撞痕,一楼卫生间门吸无吸力。二楼卫生间门扇与门槛预留门缝大,门套门头位置收口缝大。;整改建议:要求木门商家安装师傅上门调试修复,或者更换。 10、厨房窗户开关不顺,导台旁边推拉窗户玻璃刮花,一楼卫生间窗户把手开关不顺,主卧床头窗户玻璃刮花,窗户把手开关不顺。;整改建议:建议反馈给开发商维保帮助调试修复。 11、一楼卫生间浴室柜柜门闭合不平整,其他柜子铰链少打固定螺丝,主卧衣柜柜门闭合不平整。;整改建议:需要调试铰链补上固定螺丝。 12、厨房抽油烟机上方柜门未设置反弹器,水盆下方柜门有高低差,开关有刮蹭,层板未贴防潮锡箔纸。鞋柜柜门大小缝,开关有刮蹭。餐边柜背板感应开关周边破损,柜子反弹器脱落。;整改建议:需通知商家上门调整或者更换。 13、两个卫生间马桶未安装好,底座周边存渗漏水。;整改建议:建议拆除重新安装,底座周边重新打胶收口。 14、一楼卫生间淋浴玻璃隔断,门扇闭合有缝隙。;整改建议:建议重新调整,或者更换胶吸条。 15、阳台排水管短缺,增加后期渗漏的隐患。;整改建议:要求重新接管上来。 16、两个卫生间门玻璃,楼梯玻璃扶手,衣柜门玻璃,都无3C认证标识。;整改建议:需要有商家提供钢化玻璃证明资料或者更换。 17、可视门禁改好位置,物业过来测试,部分功能不能使用。;整改建议:建议排查线路或者物业帮忙重新布线。 后期施工建议 1、楼梯打胶不顺,定制柜子与墙面收口打透明玻璃胶,影响美观。建议重新打胶收口。 2、用水区域插座建议加装防溅盖。 3、有一部分开关面板开关无作用,需确认是预留多开关还是有灯具未安装。

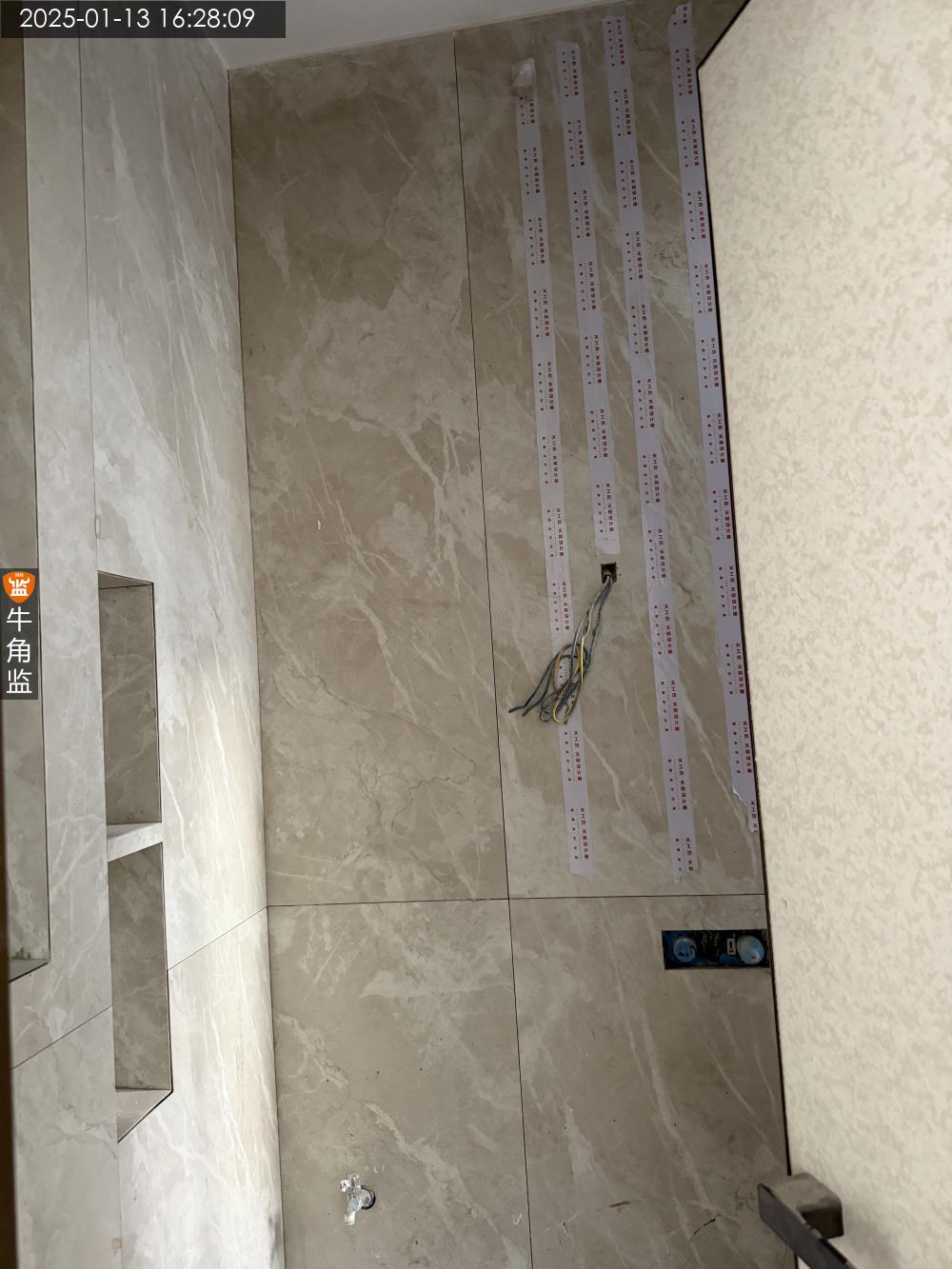

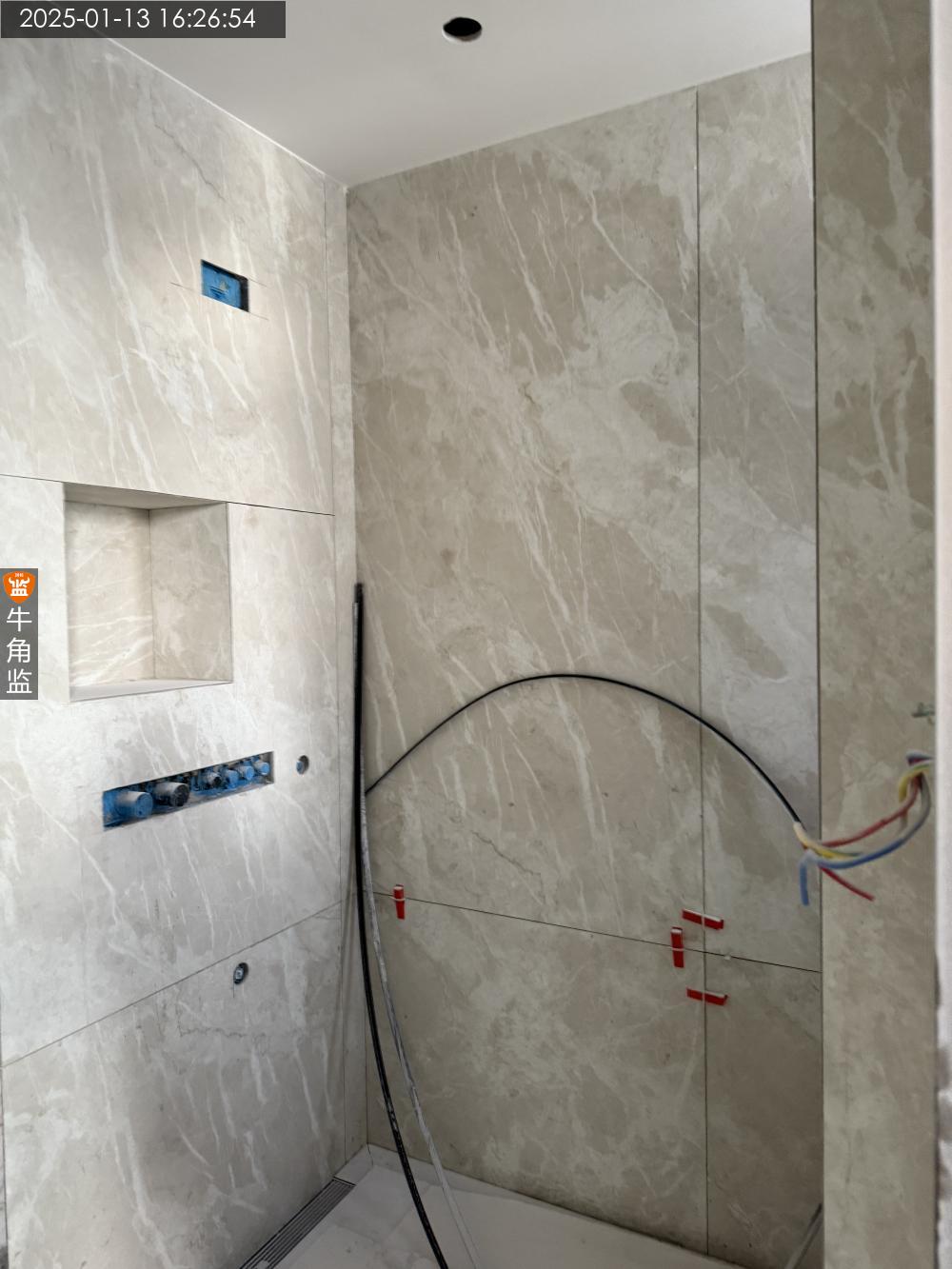

2025-01-13
天河区华********0388
设 计 师:达方
施工队长:韩工
工地面积:485.00㎡
装修总价:0.00
本次评价:B

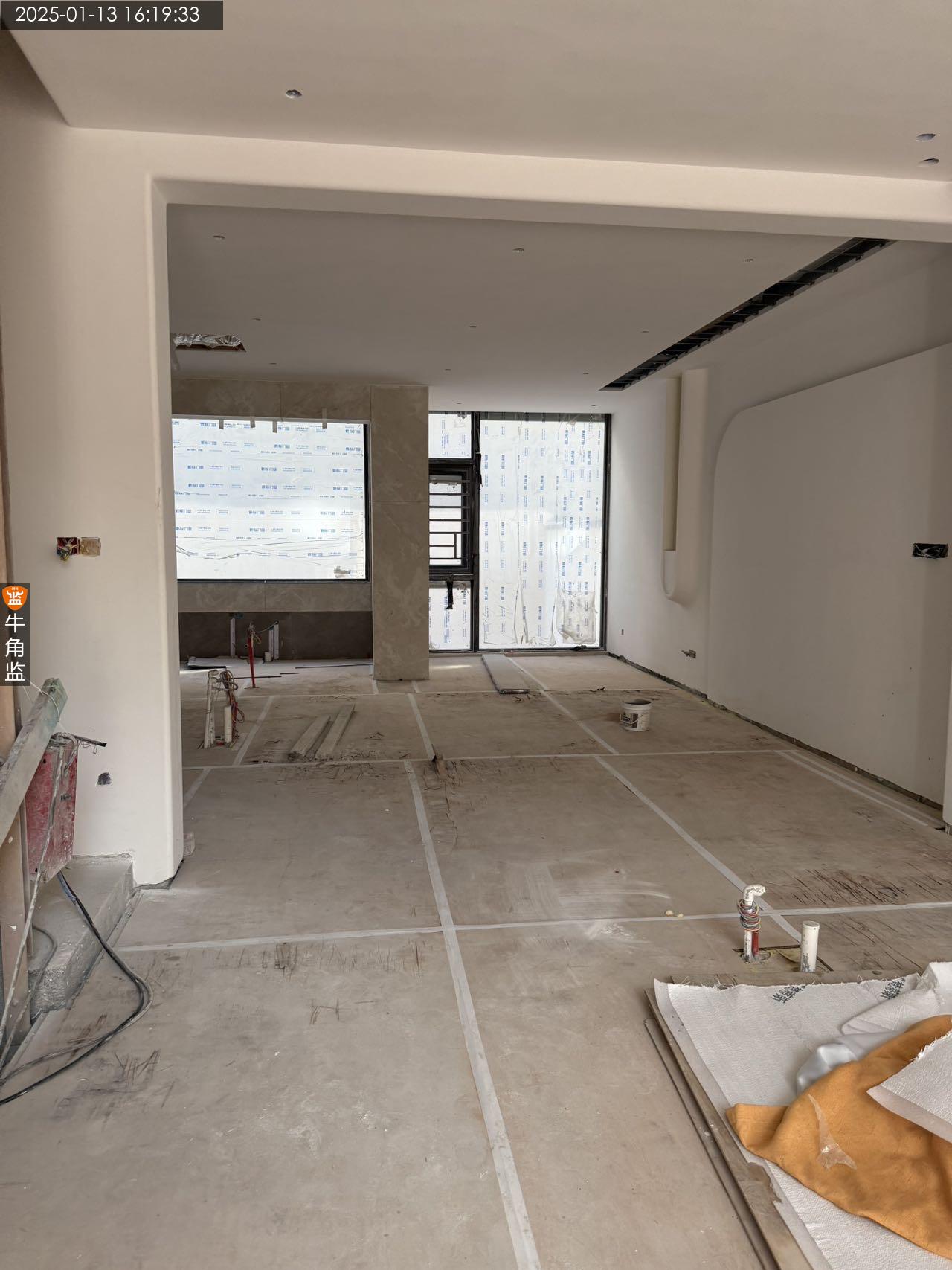

本次评语:

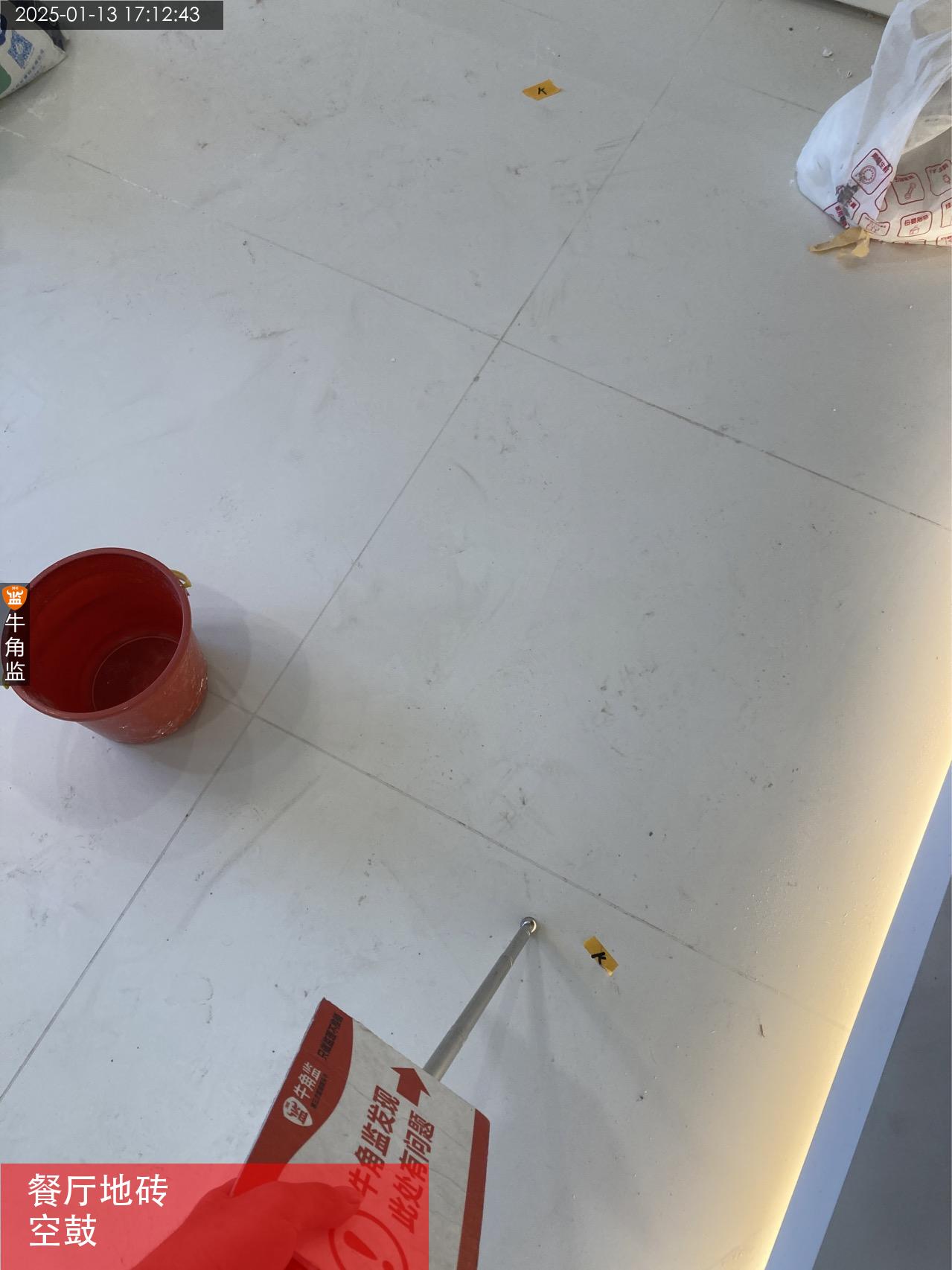

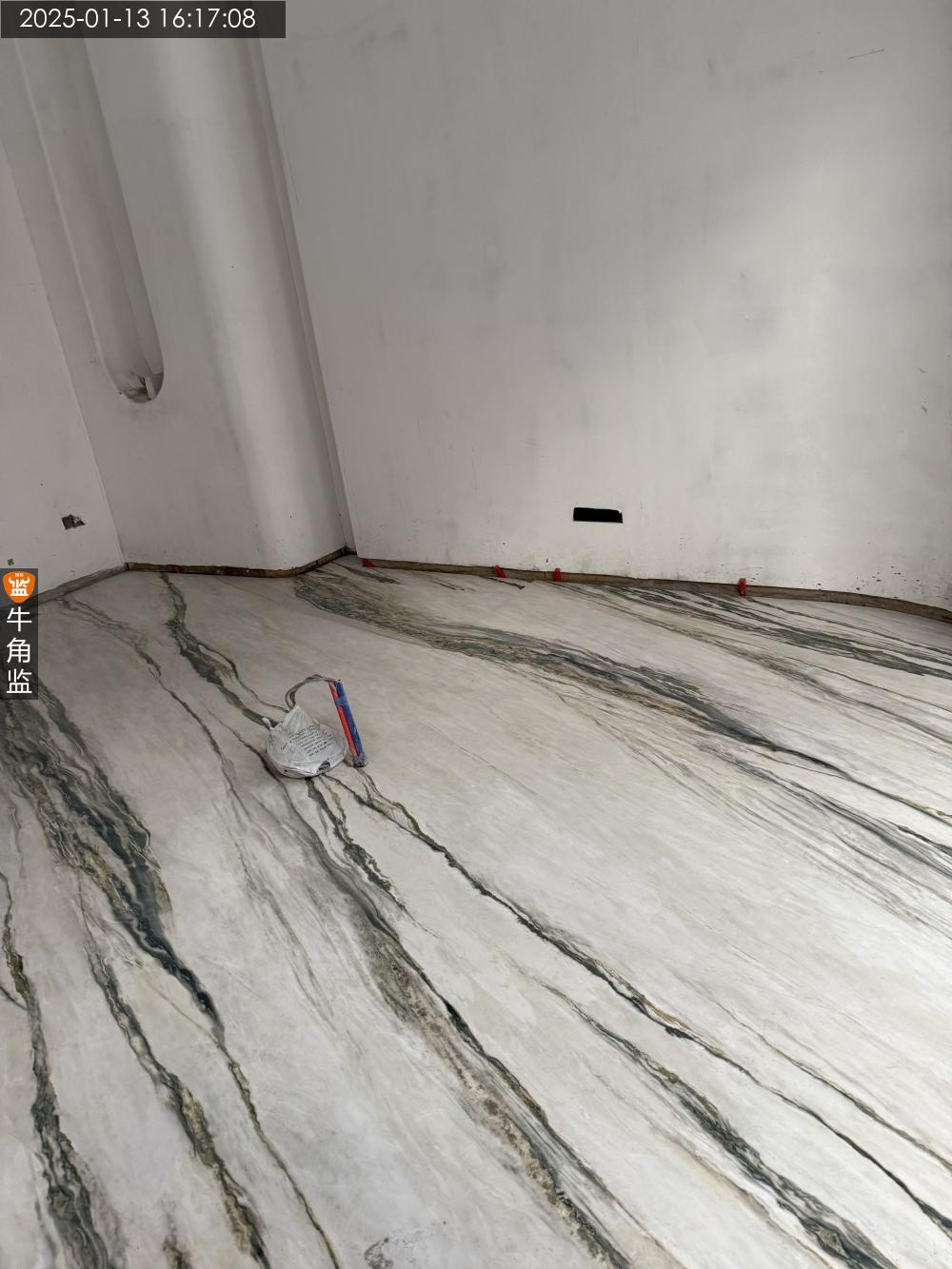

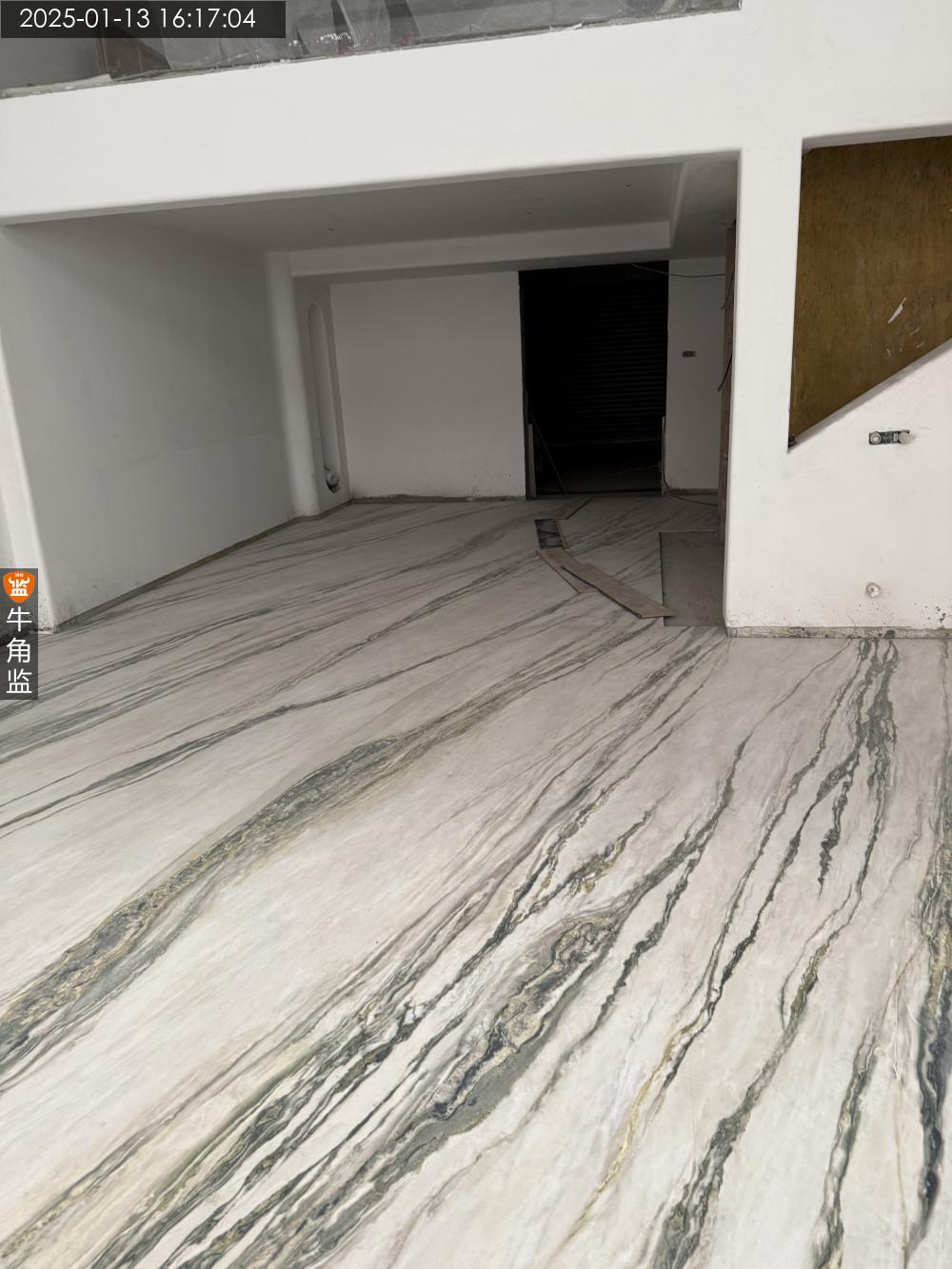

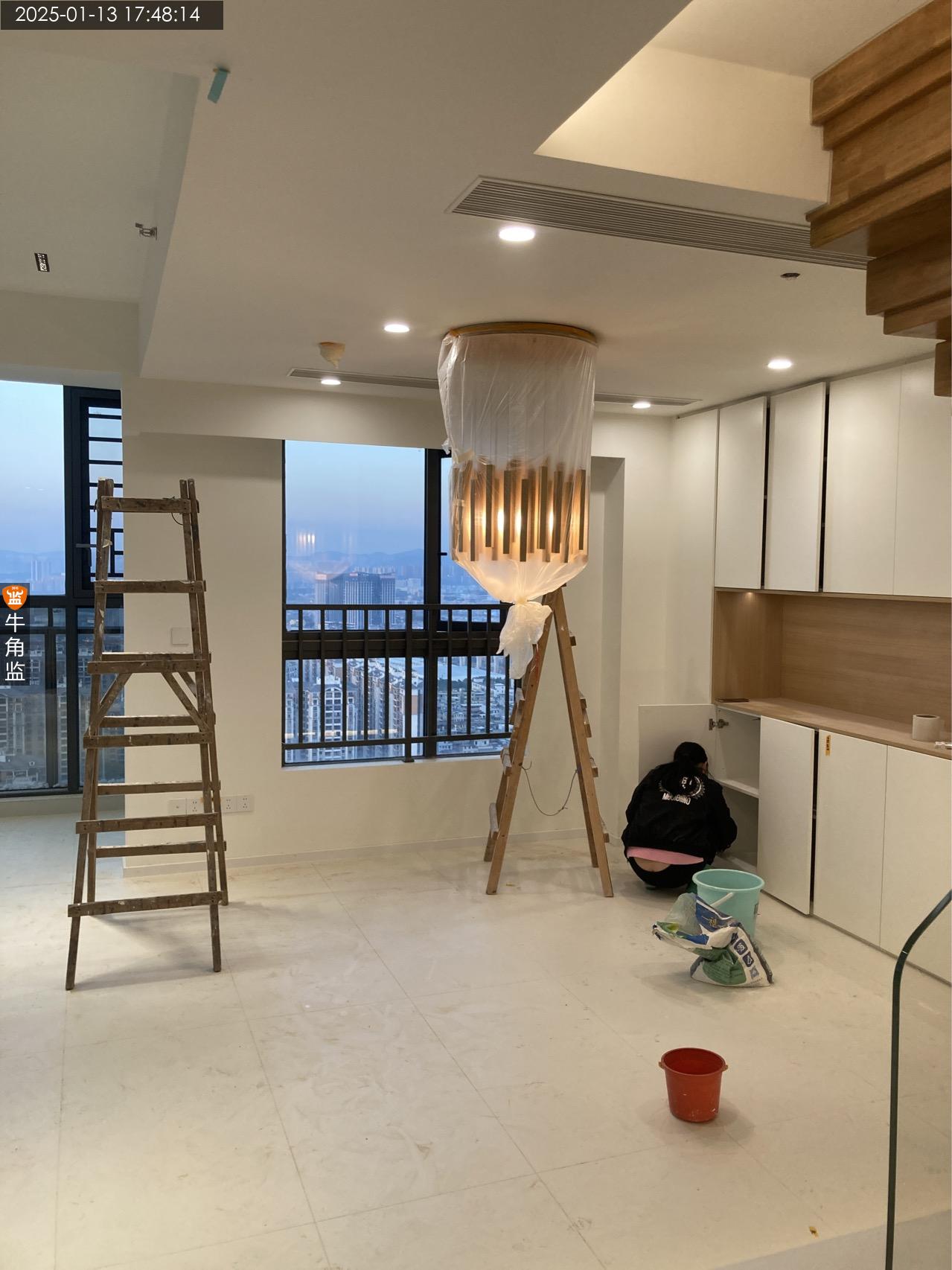

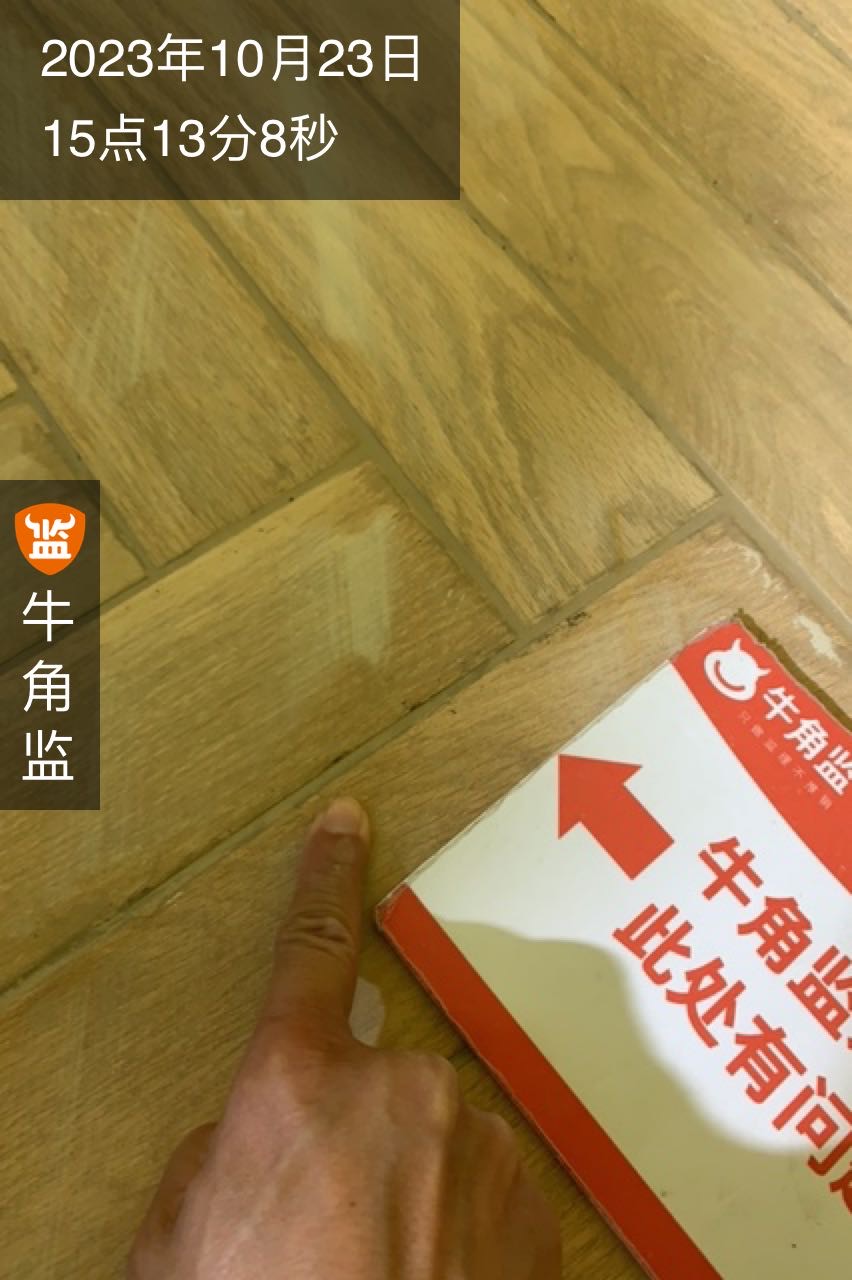

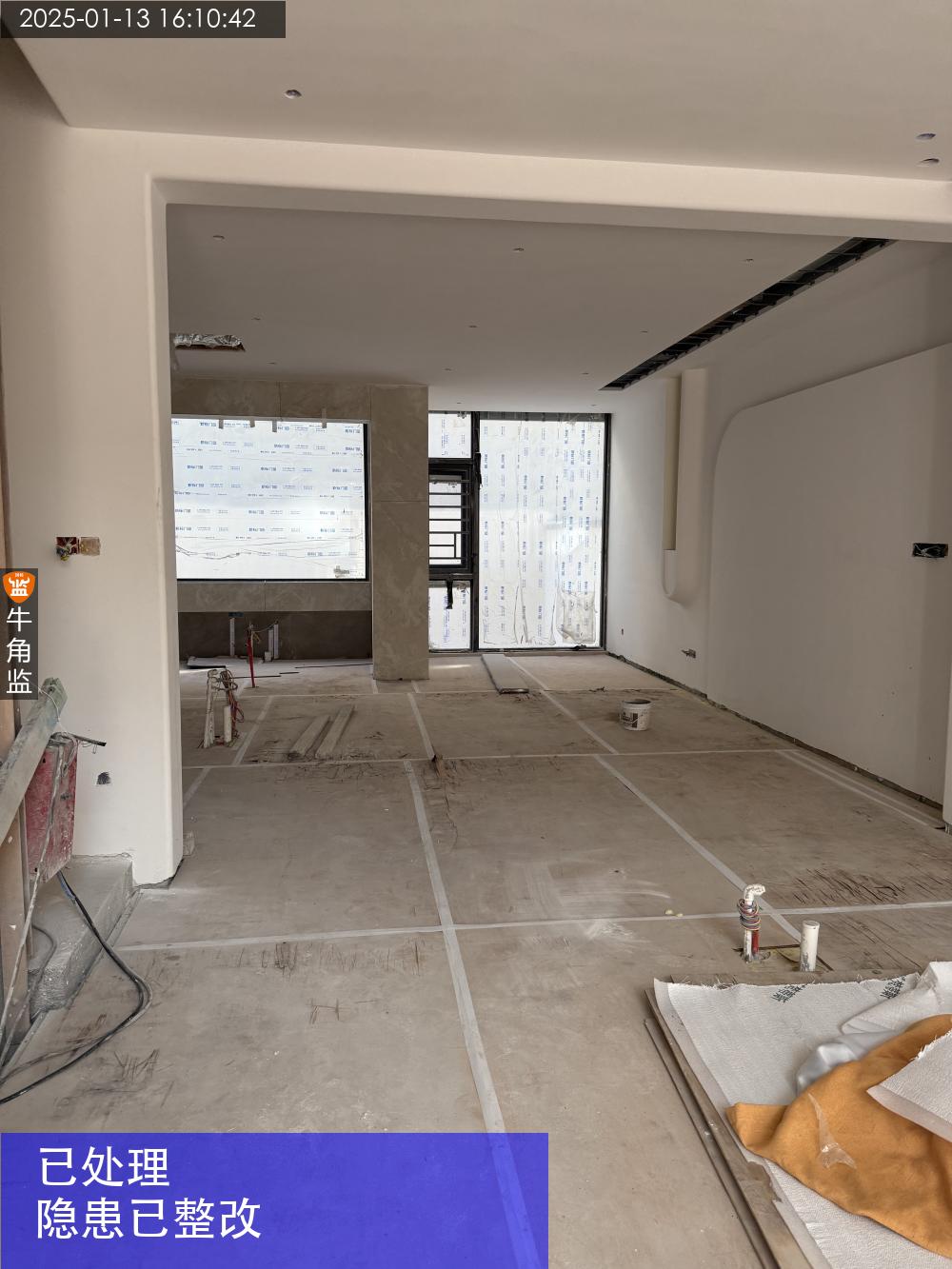

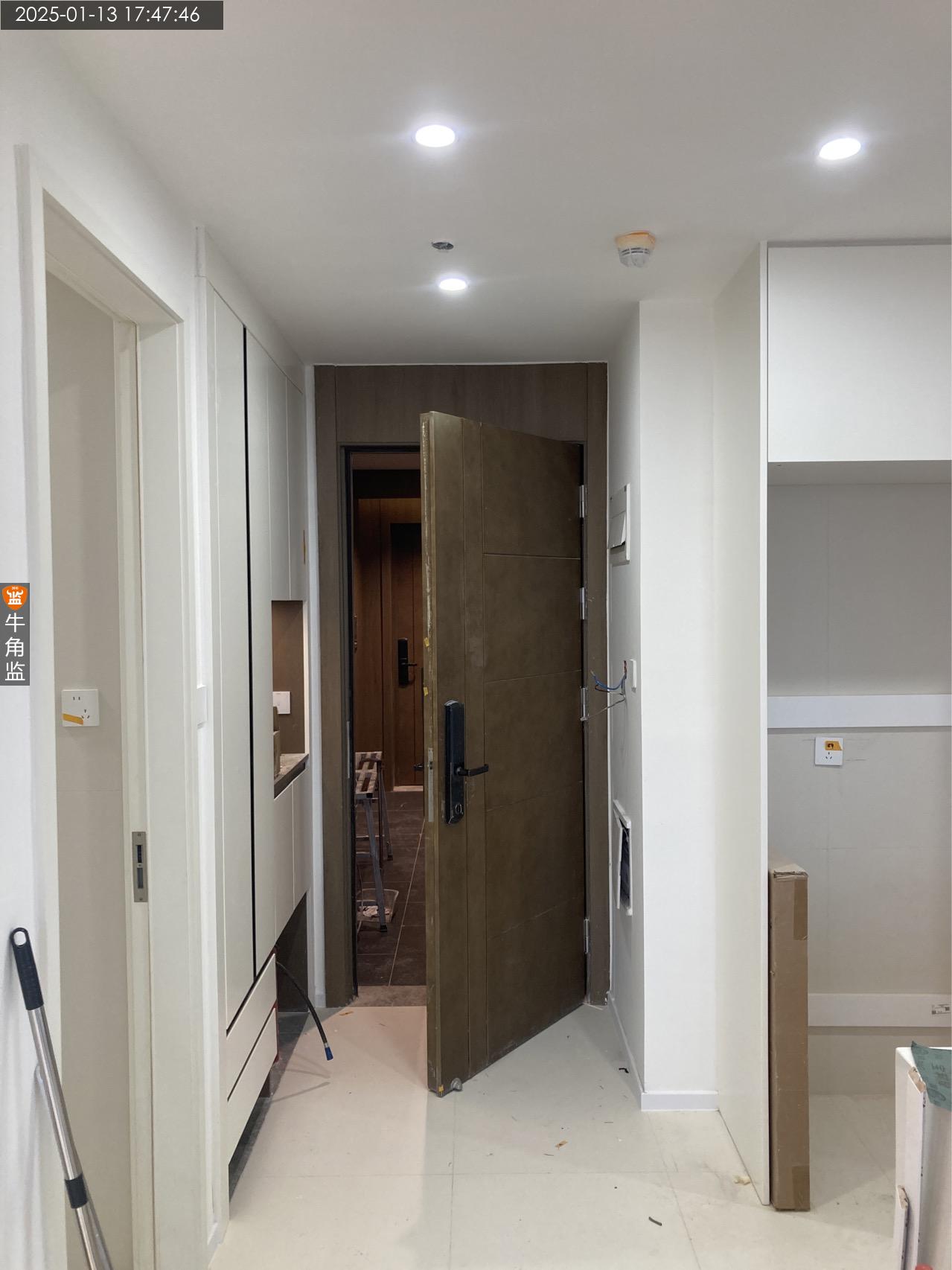

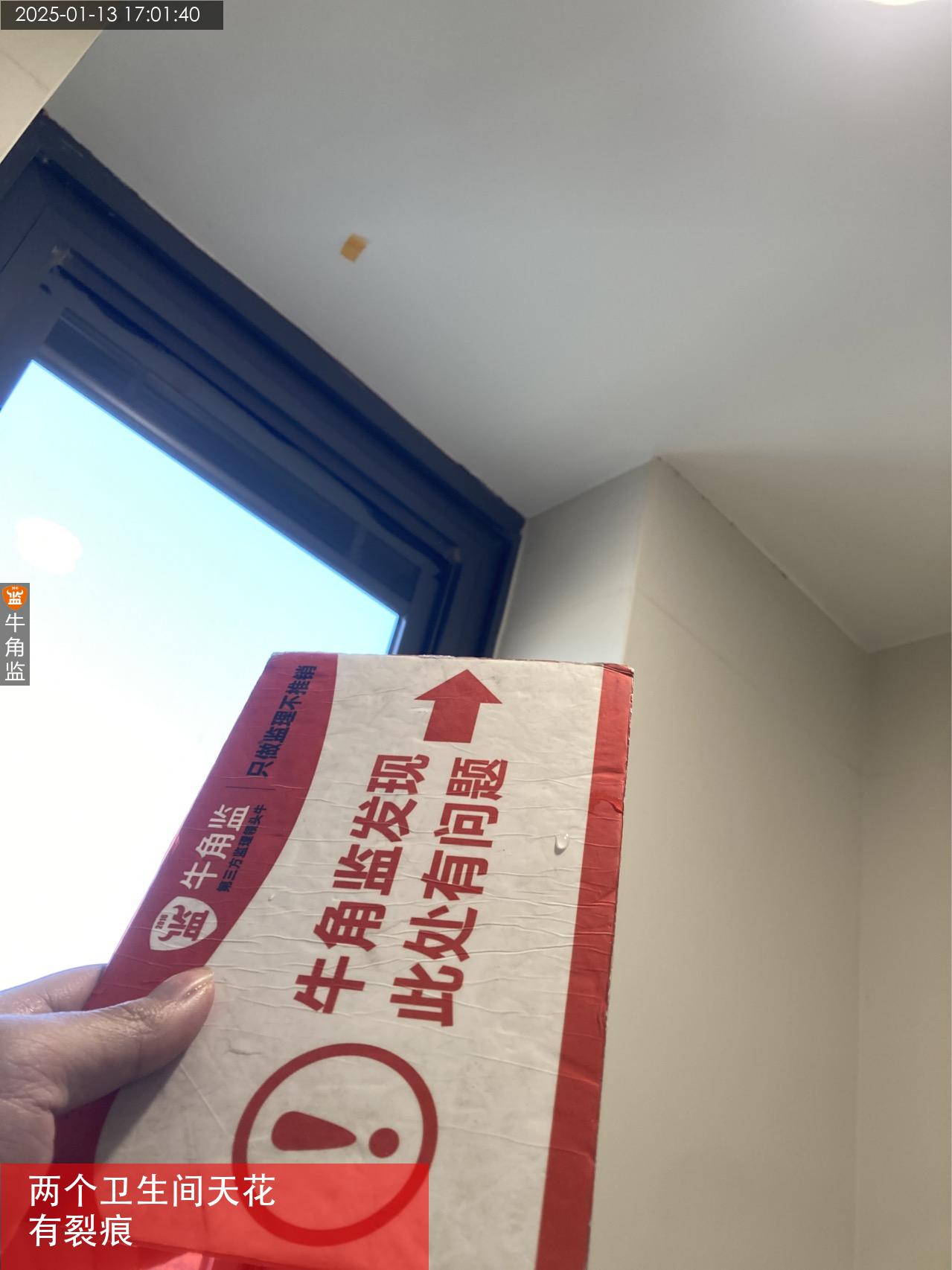

本次检查: 1、一楼,三楼,顶楼的墙面瓷砖铺贴均有空鼓,需要处理。现场钟工与韩工已经知悉!需要处理。 2、现场实际核对增加的工程量,需要核对部分与实际不符合的工程量。 3、富二楼的地面砖的拼花有多处有断纹,属于瓷砖本身问题,需要商家确定具体情况,再出整改方案。 4、腻子部分有一些位置有明显的开裂,需要处理。现场已经沟通清楚。
2025-01-13
天河区华********0388
设 计 师:达方
施工队长:韩工
工地面积:485.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查: 本次主要是检查第一遍腻子。材料检查合格。 1,现场检查的阴阳角度修正不平,需要处理,现场已经跟韩工一一核对。 2、现场跟韩工,灰工师傅一起检查墙面的平整度,垂直度,很多位置均不合格,后续安装柜子的位置也需要全部冲筋找平。现场已经对接清楚。后续处理好再检查。 后续建议, 1,腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理 3、户内门需安排进场安装,避免影响腻子收口。
2024-09-14
天河区华********0388
设 计 师:达方
施工队长:韩工
工地面积:485.00㎡
装修总价:0.00
本次评价:C
本次评语:

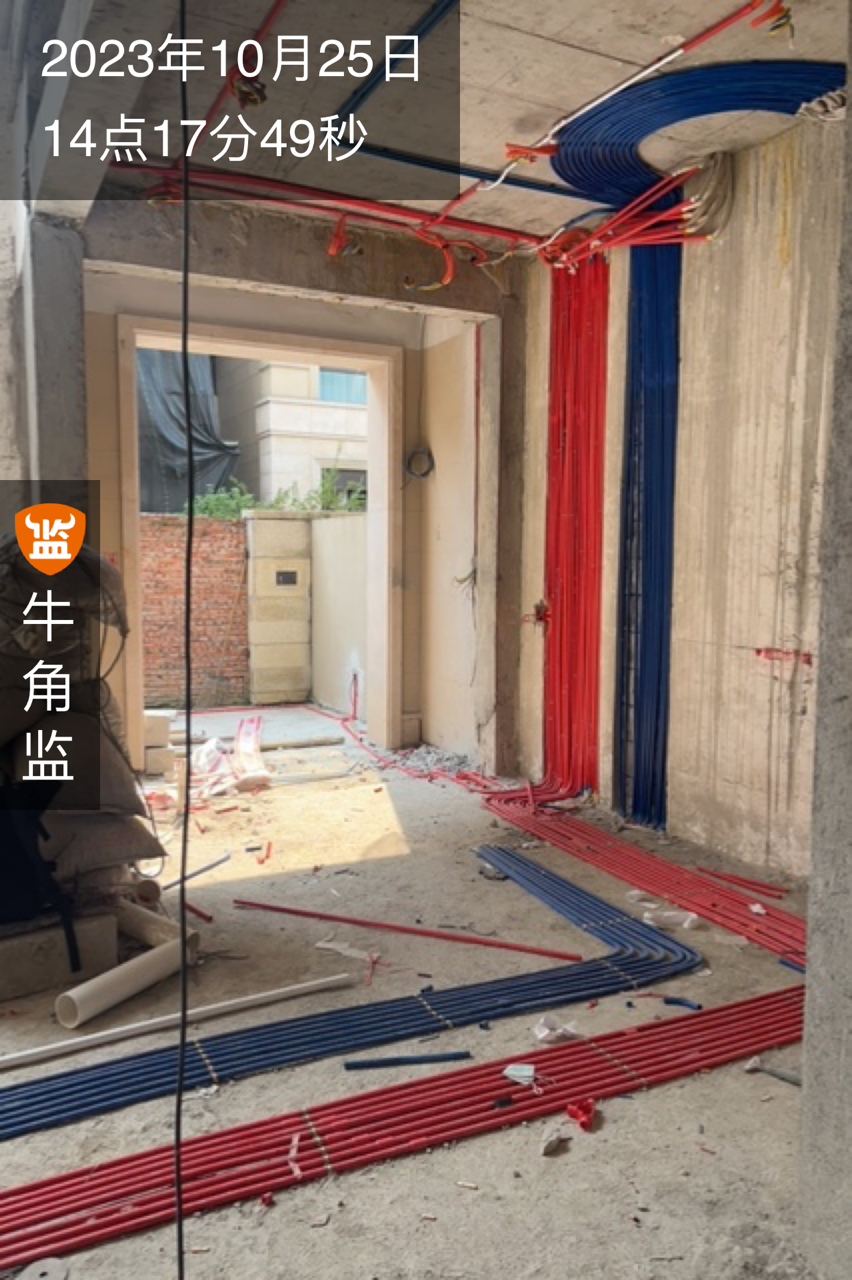

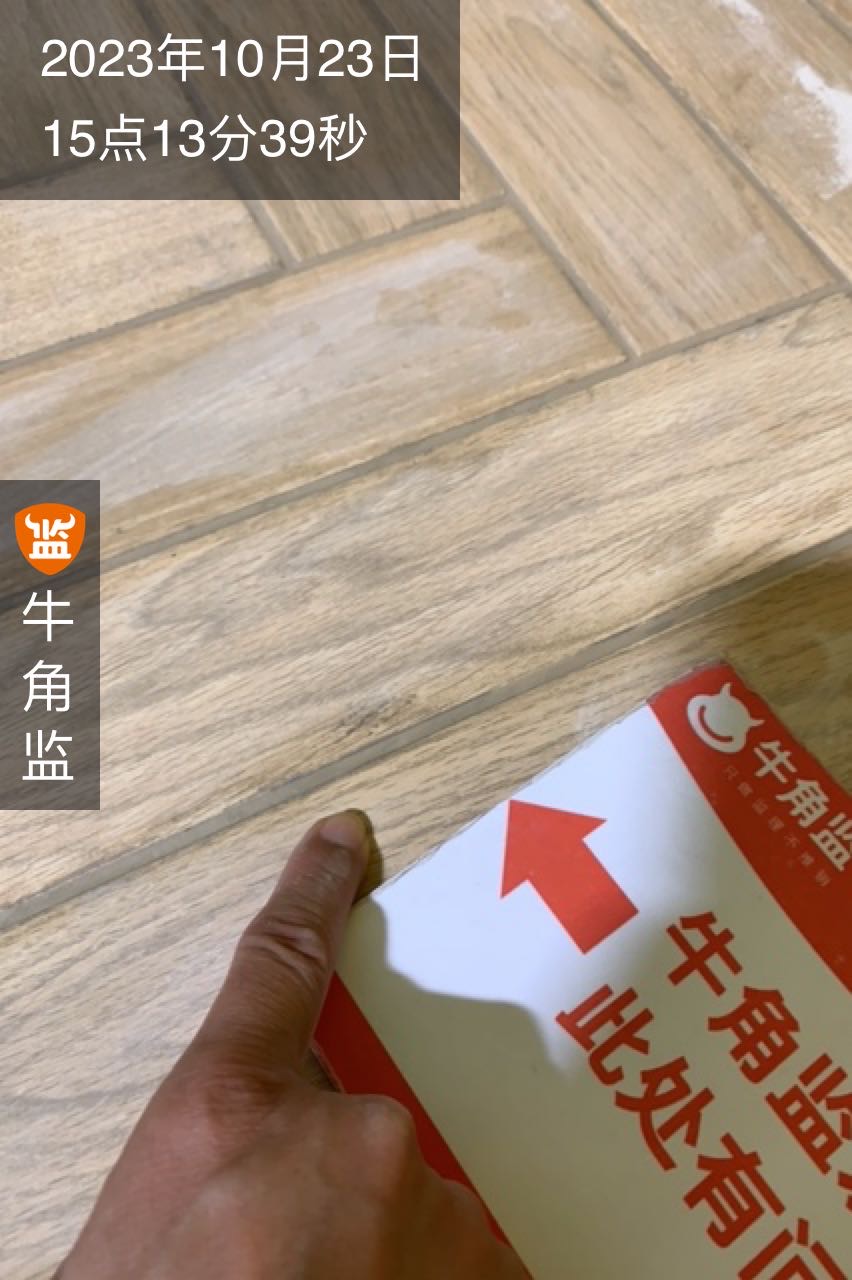

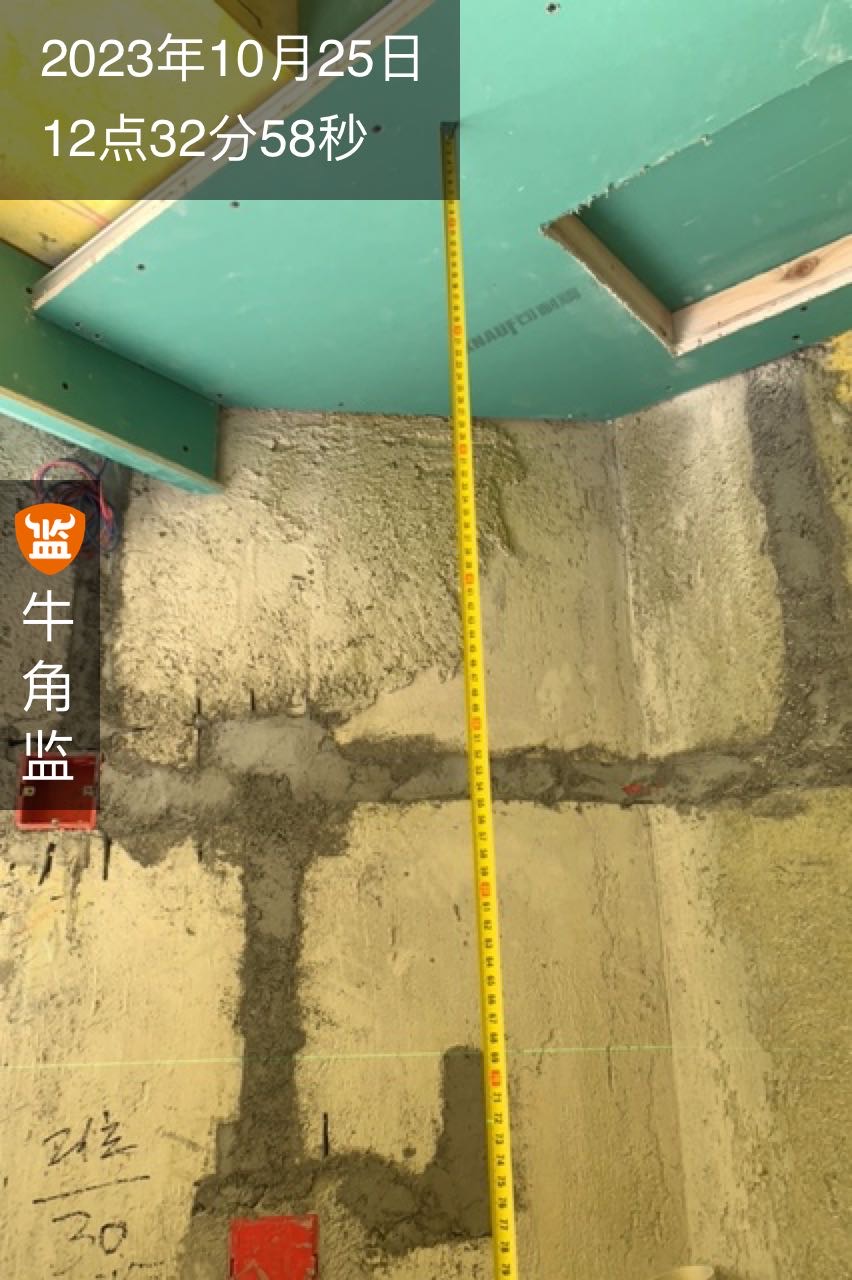

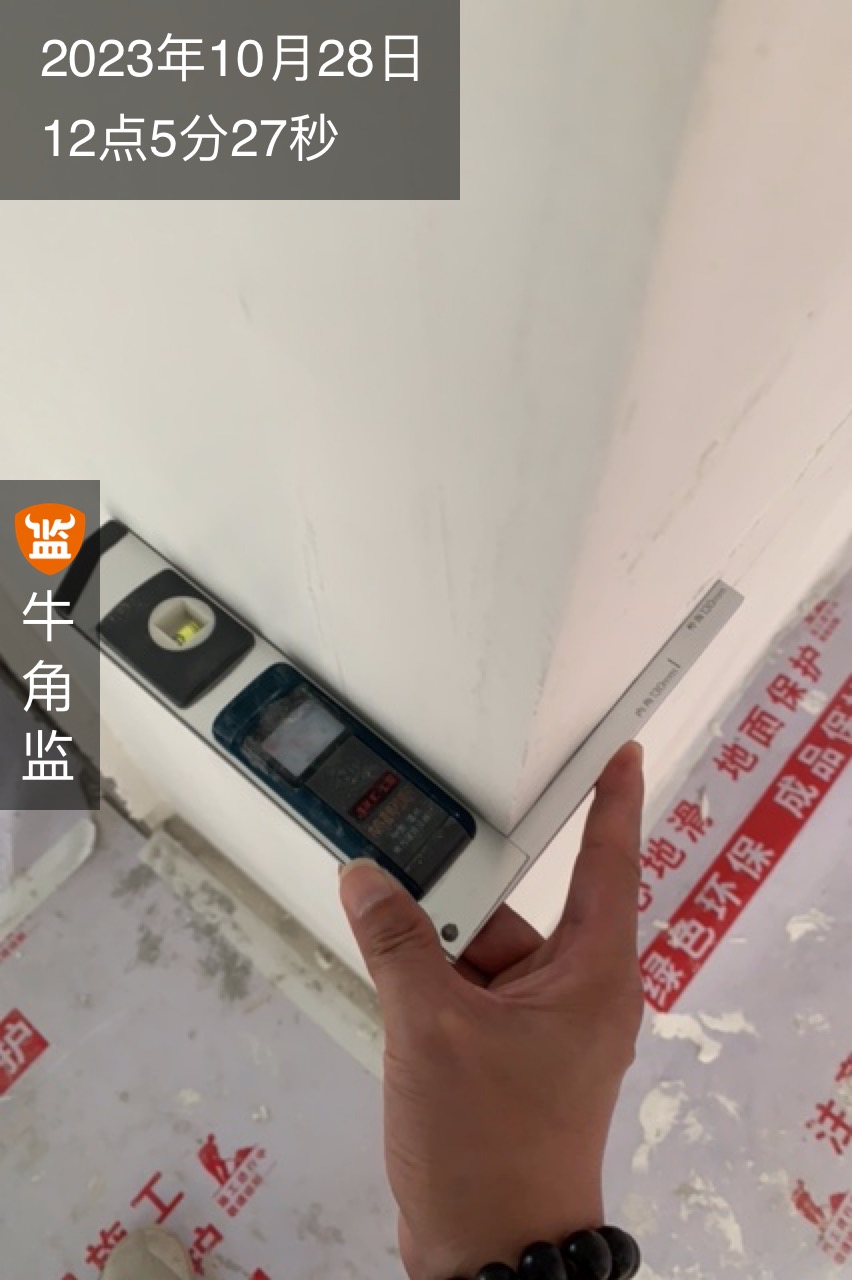

本次检查: 1,一楼厨房,一楼卫生间,三楼主卫的窗户铺砖均有大小头,误差有几个mm,三楼后续可以调整,一楼厨房跟卫生间已经无法调整。并且一楼卫生间的墙面铺贴瓷砖胶比较厚,需要观察再确认。以免后期有空鼓的风险。 2,用靠尺及水平仪检查墙面的垂直度,平整度,部分误差比较大,特别是做了水电封槽的位置,有部分误差接近1公分,需要施工方确认是否需要冲筋定点。以免影响平整度,垂直度。
2024-07-02
天河区华********0388
设 计 师:达方
施工队长:韩工
工地面积:485.00㎡
装修总价:0.00
本次评价:B
本次评语:

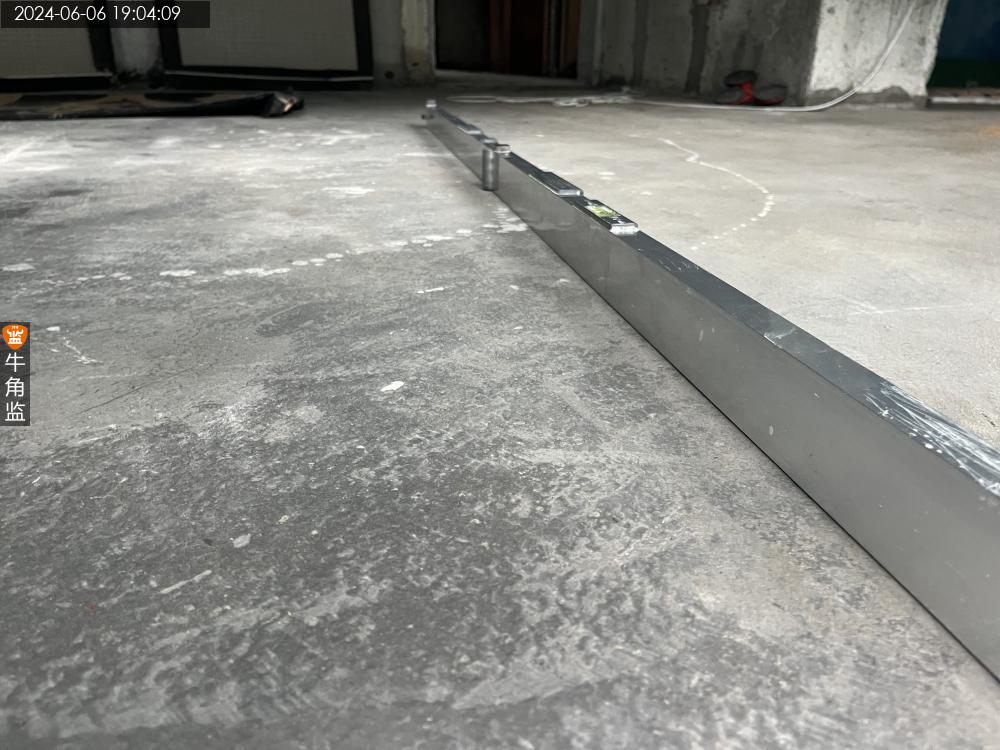

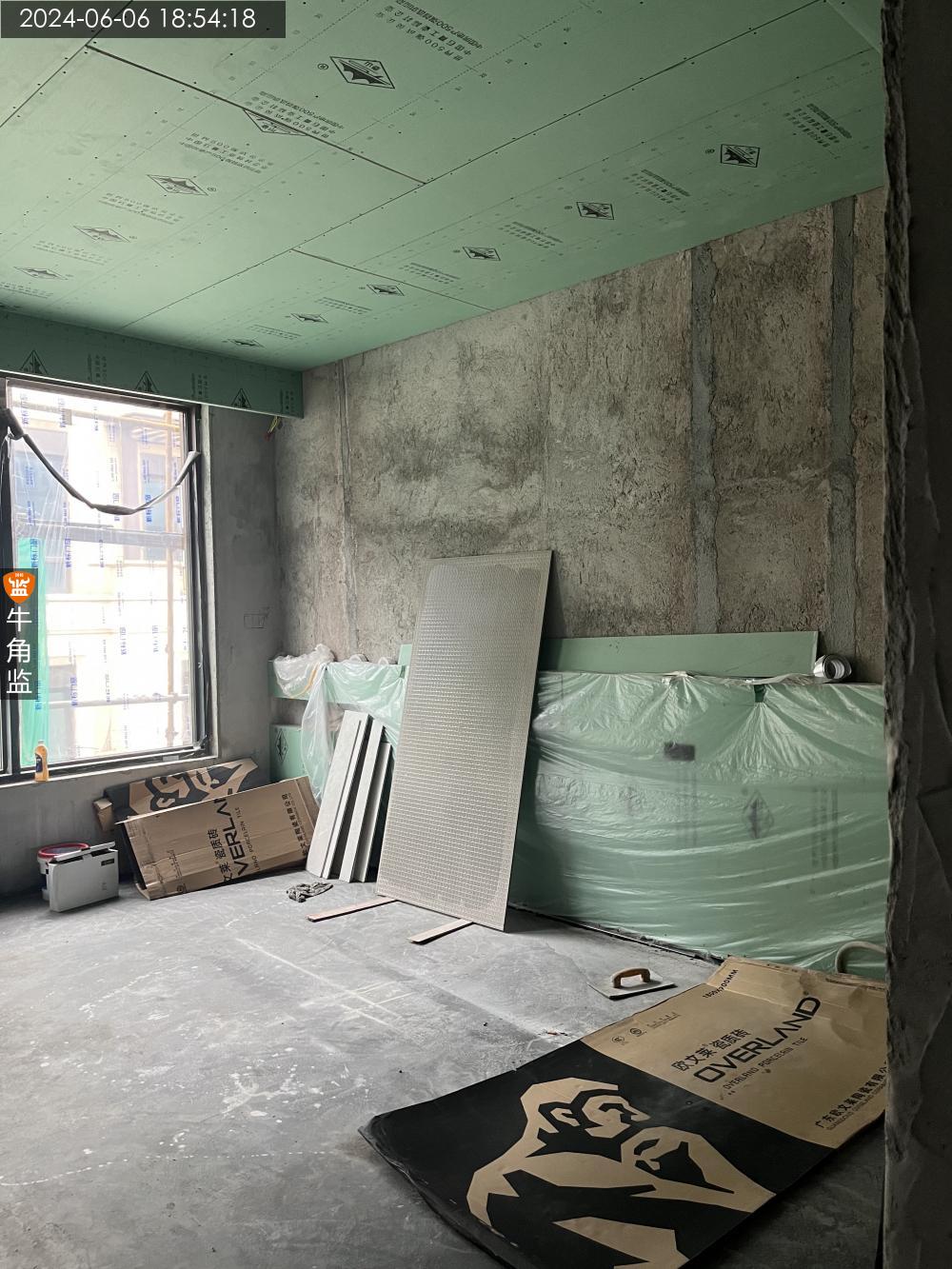

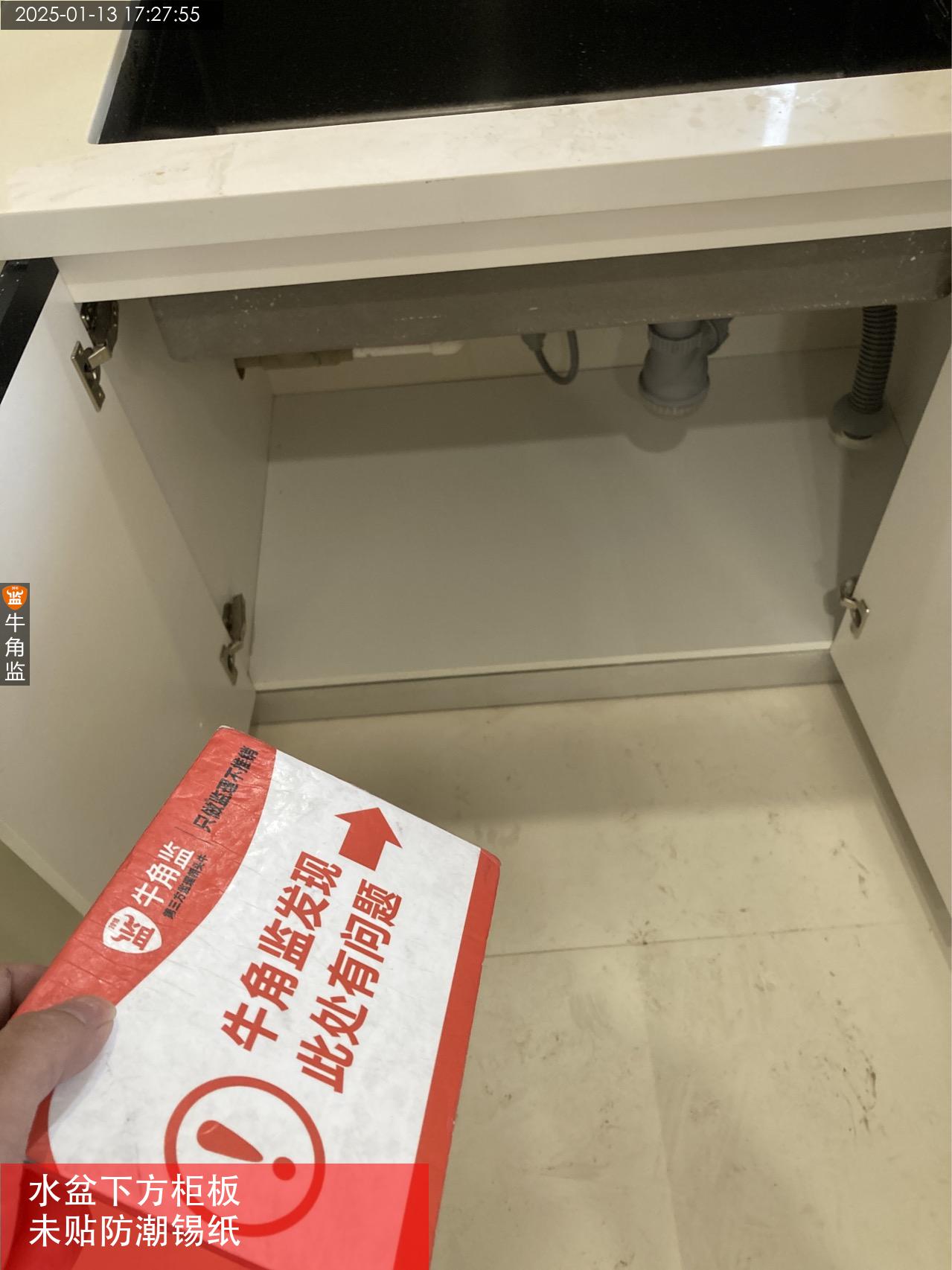

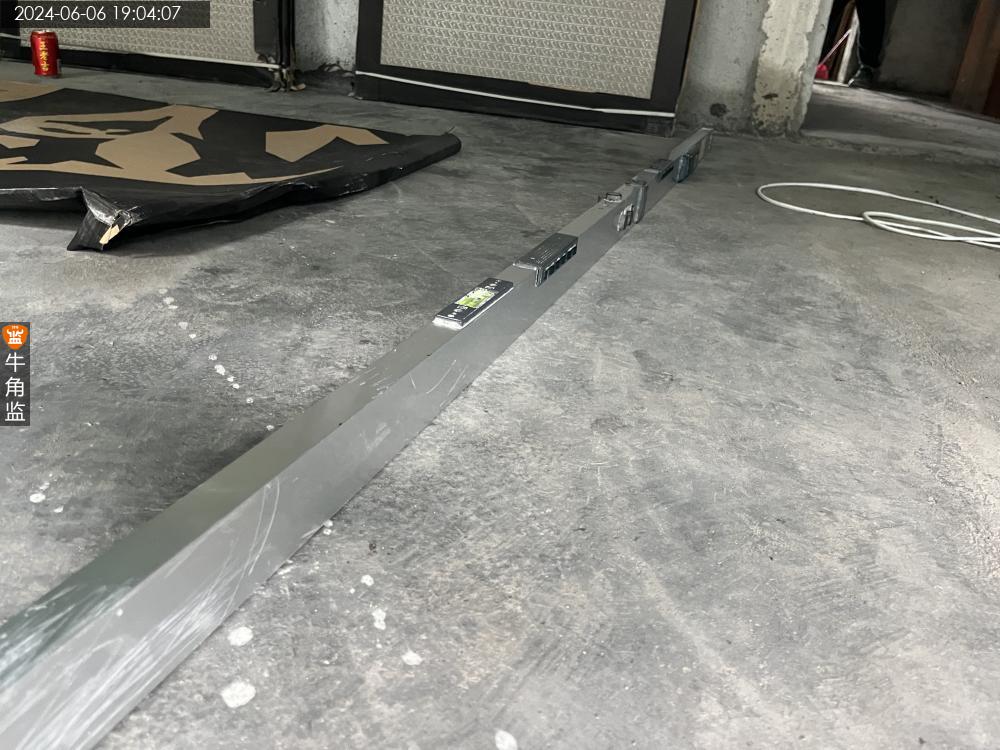

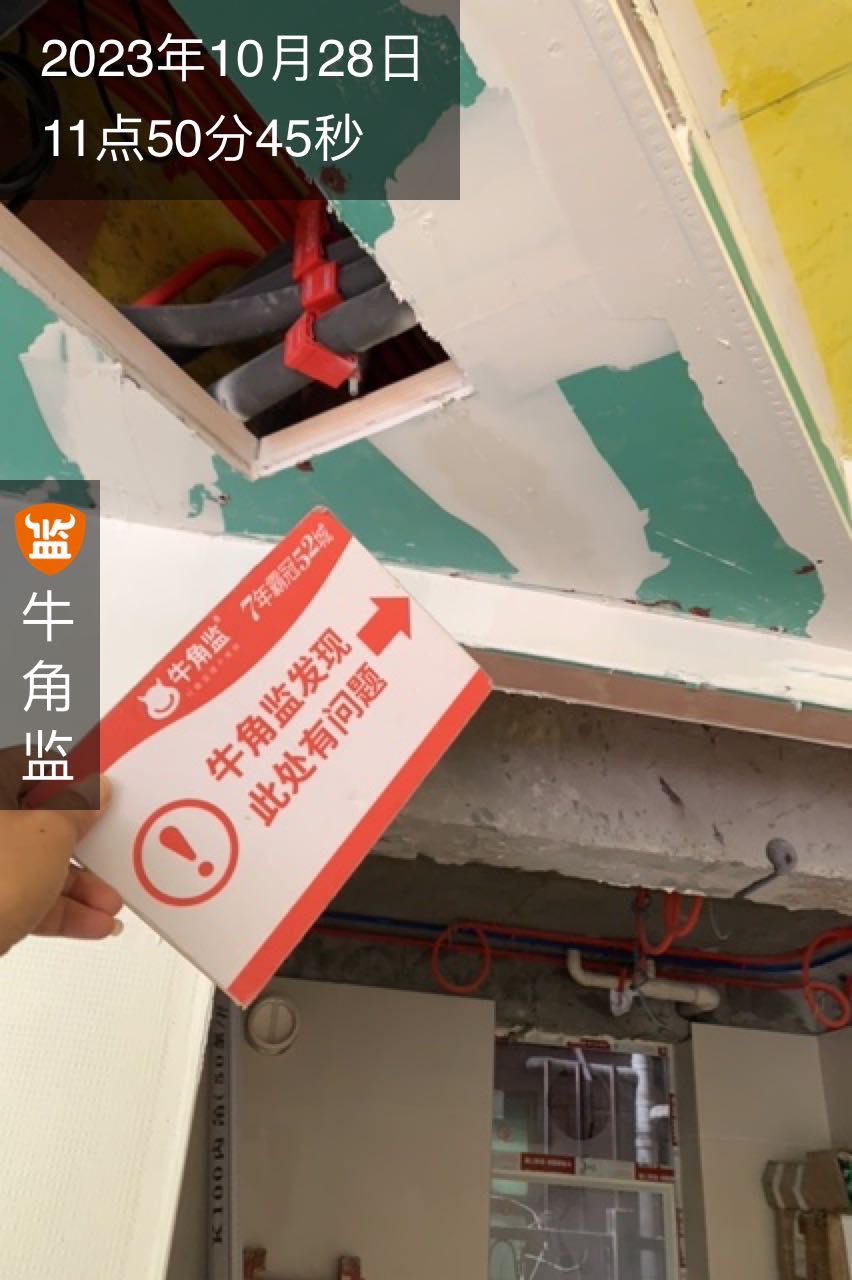

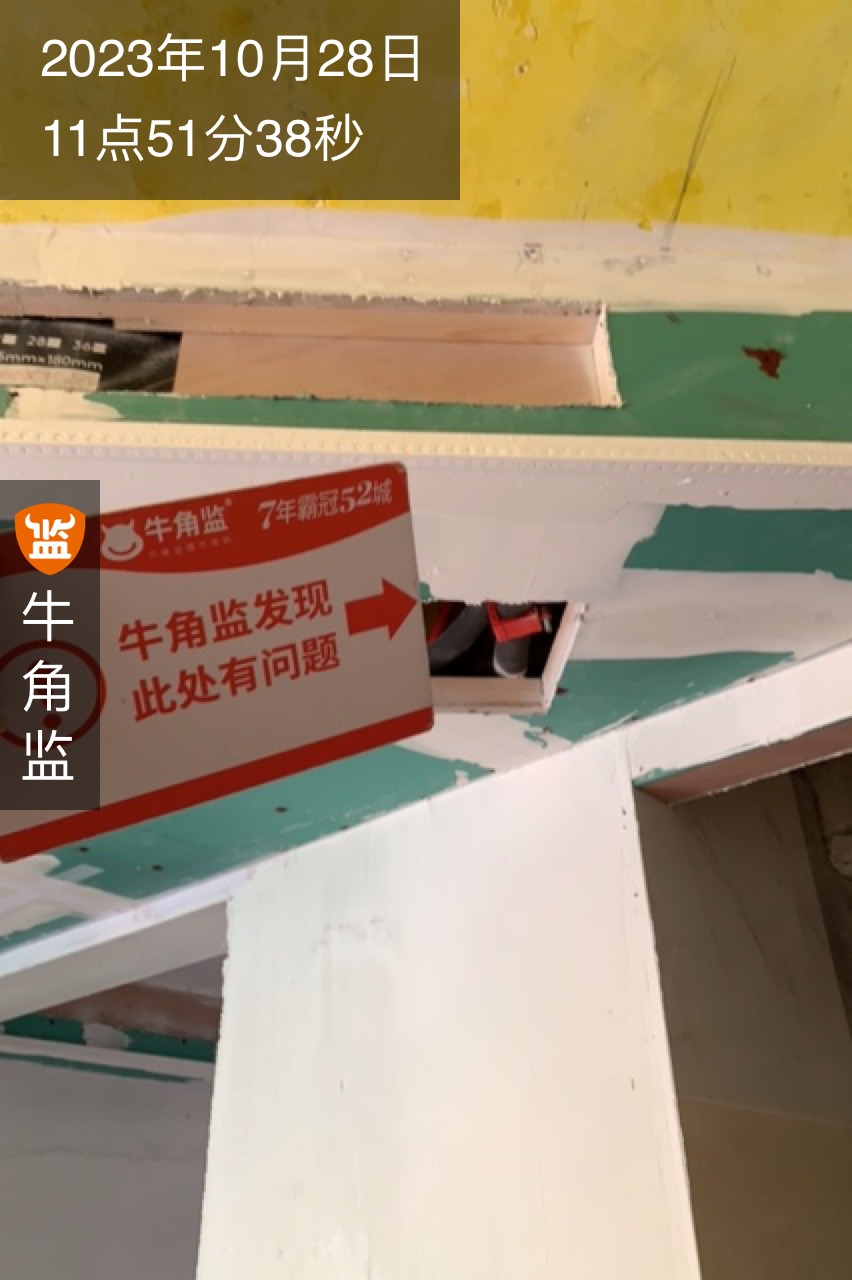

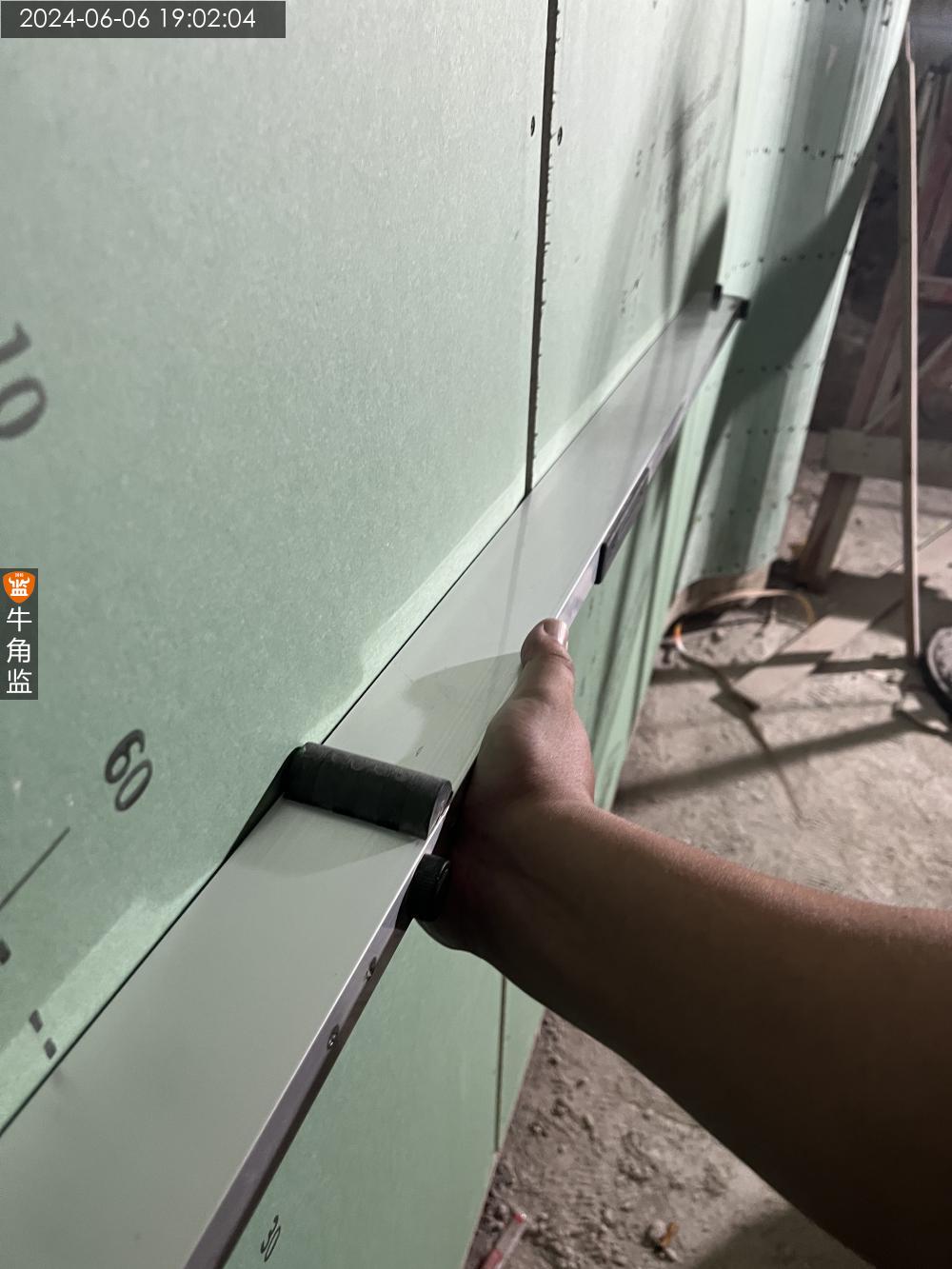

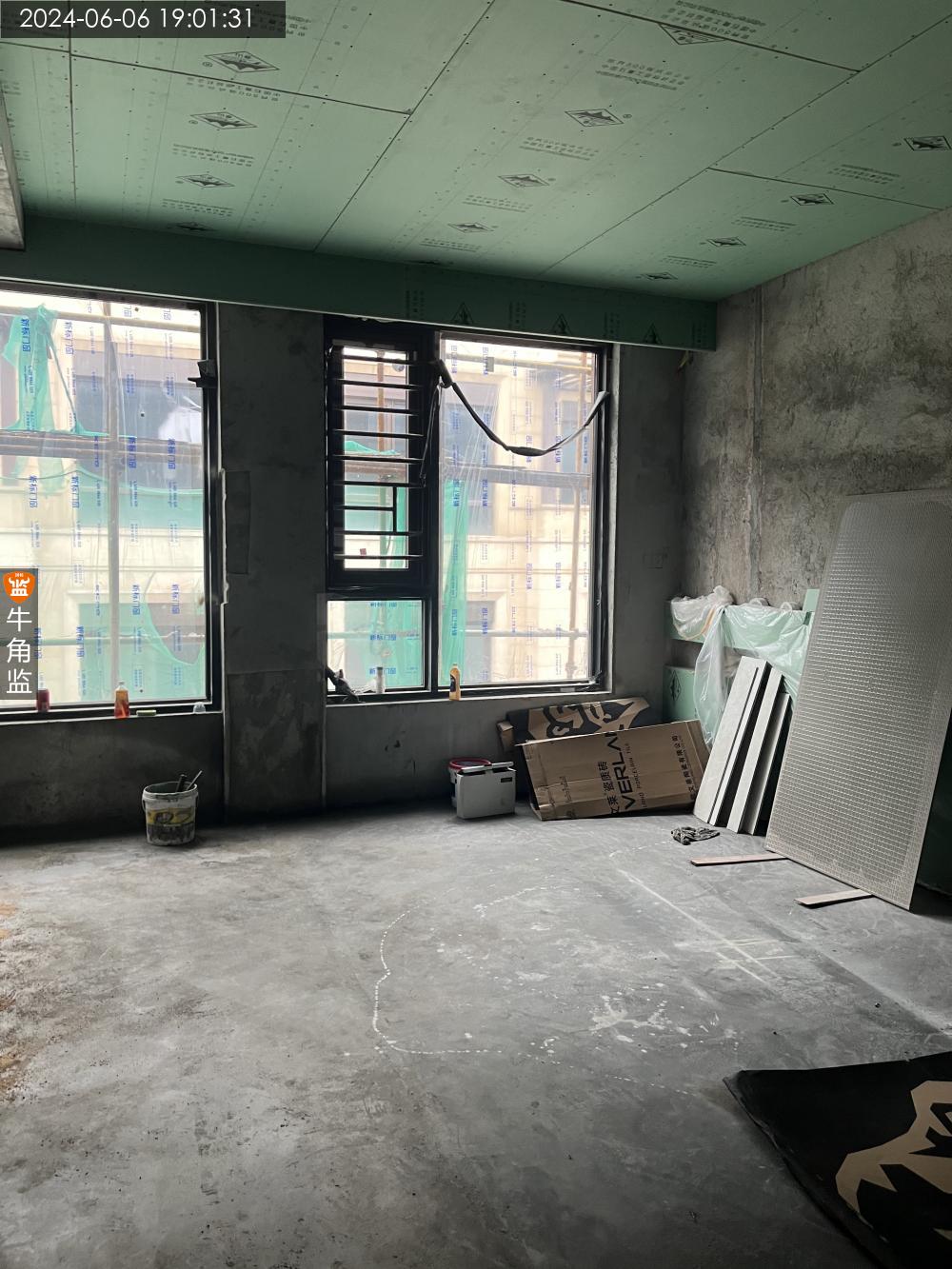

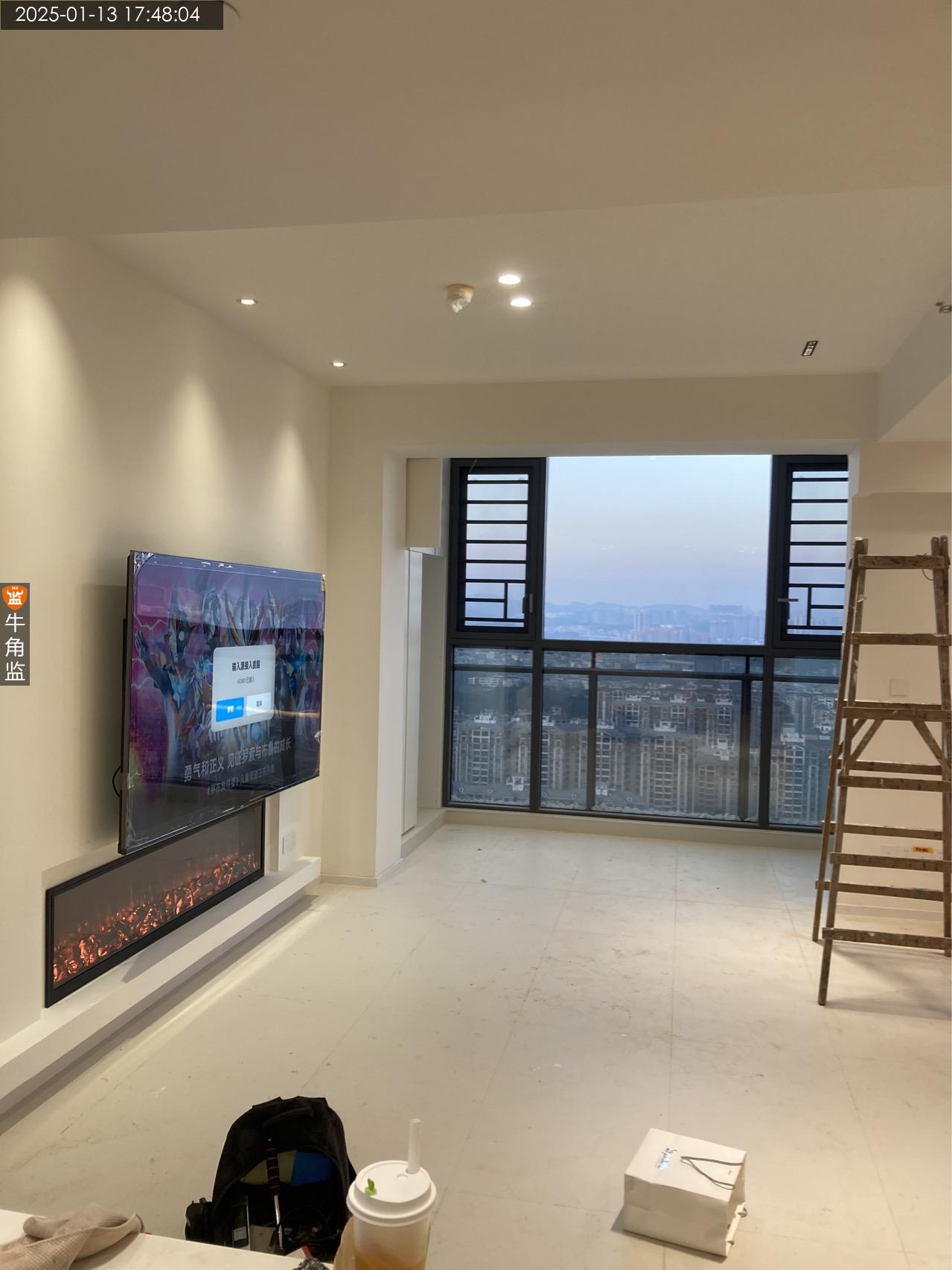

本次检查: 1,本次主要是检查木工,木工整体基本已经完成施工,工艺整体符合施工要求。整体基本已经完成。天花部分的天花验收合格。 2,现场瓷砖胶使用德高2型,瓷砖是1500以上的大砖,要求用到C2以上的瓷砖胶。 3,墙面及天花部分有发泡剂填充的位置均有凹凸不平,需要处理,现场已经跟韩工对接。 4,三楼卫生间有一个位置有渗水漏水,需要处理。 5,三楼卧室门窗有部分渗水,需要处理。 后期建议: 1,需要确定木工的开孔,智能的配合,整体先开孔。 2,扇灰部分主要第一遍腻子先找平。

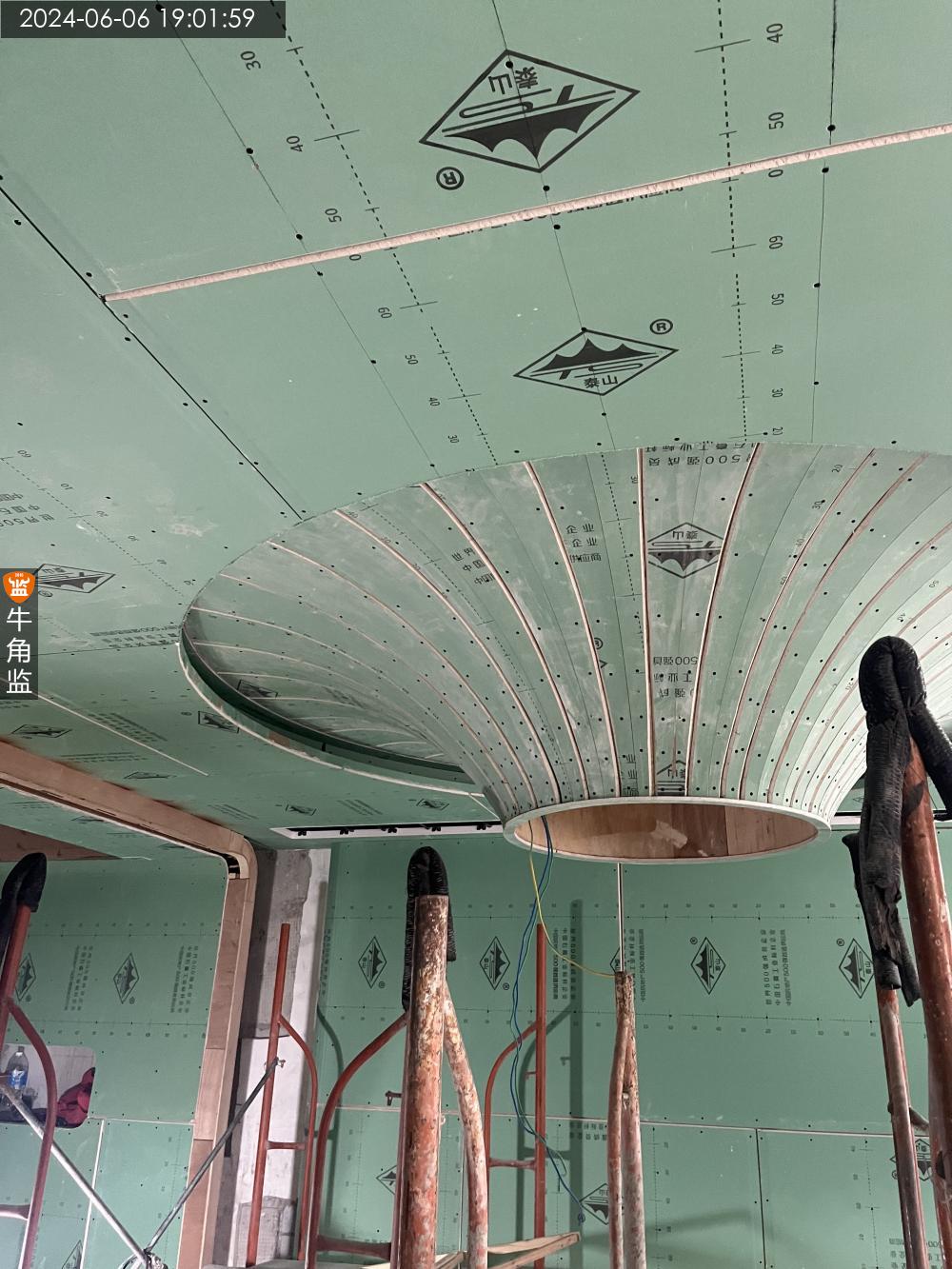

2024-06-06
广州市天********5295
设 计 师:未知
施工队长:吴工
工地面积:524.00㎡
装修总价:0.00
本次评价:C
本次评语:

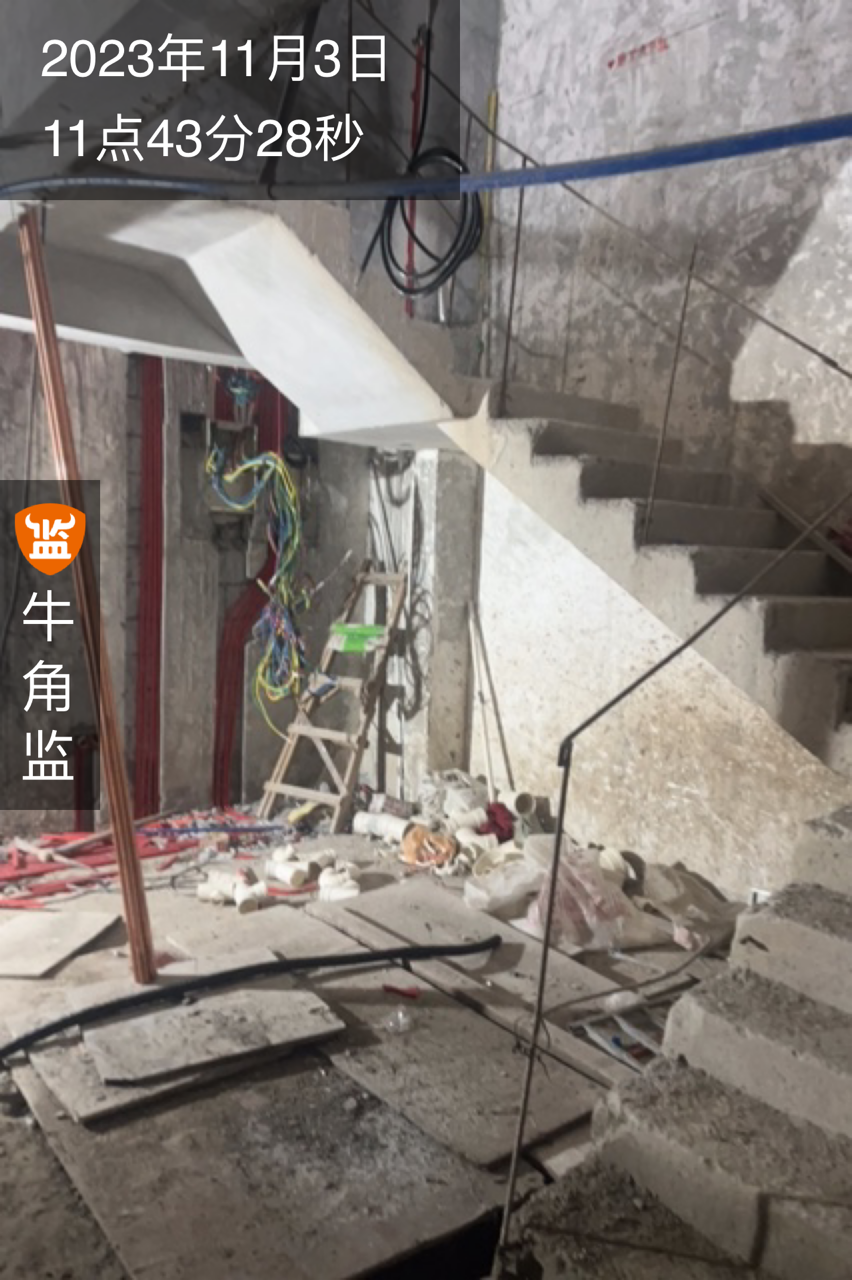

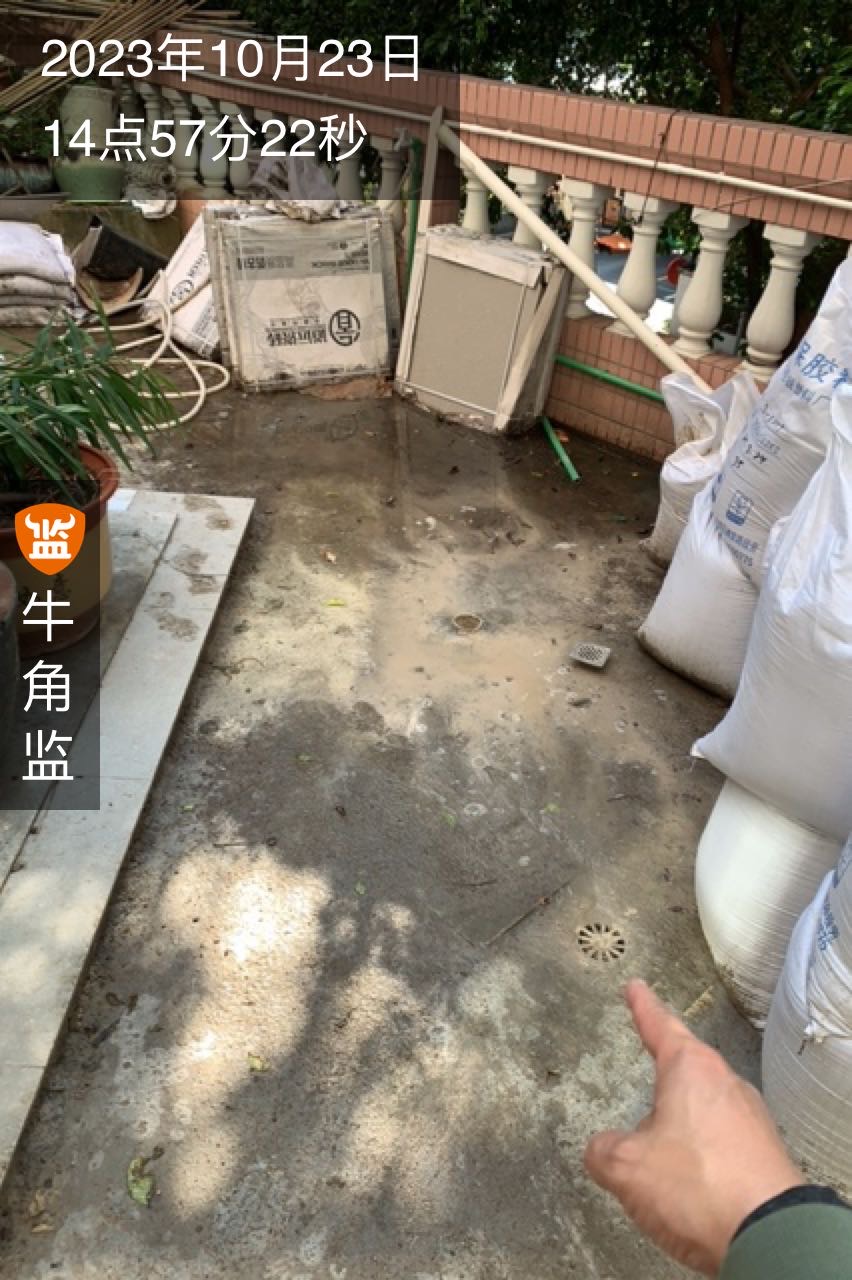

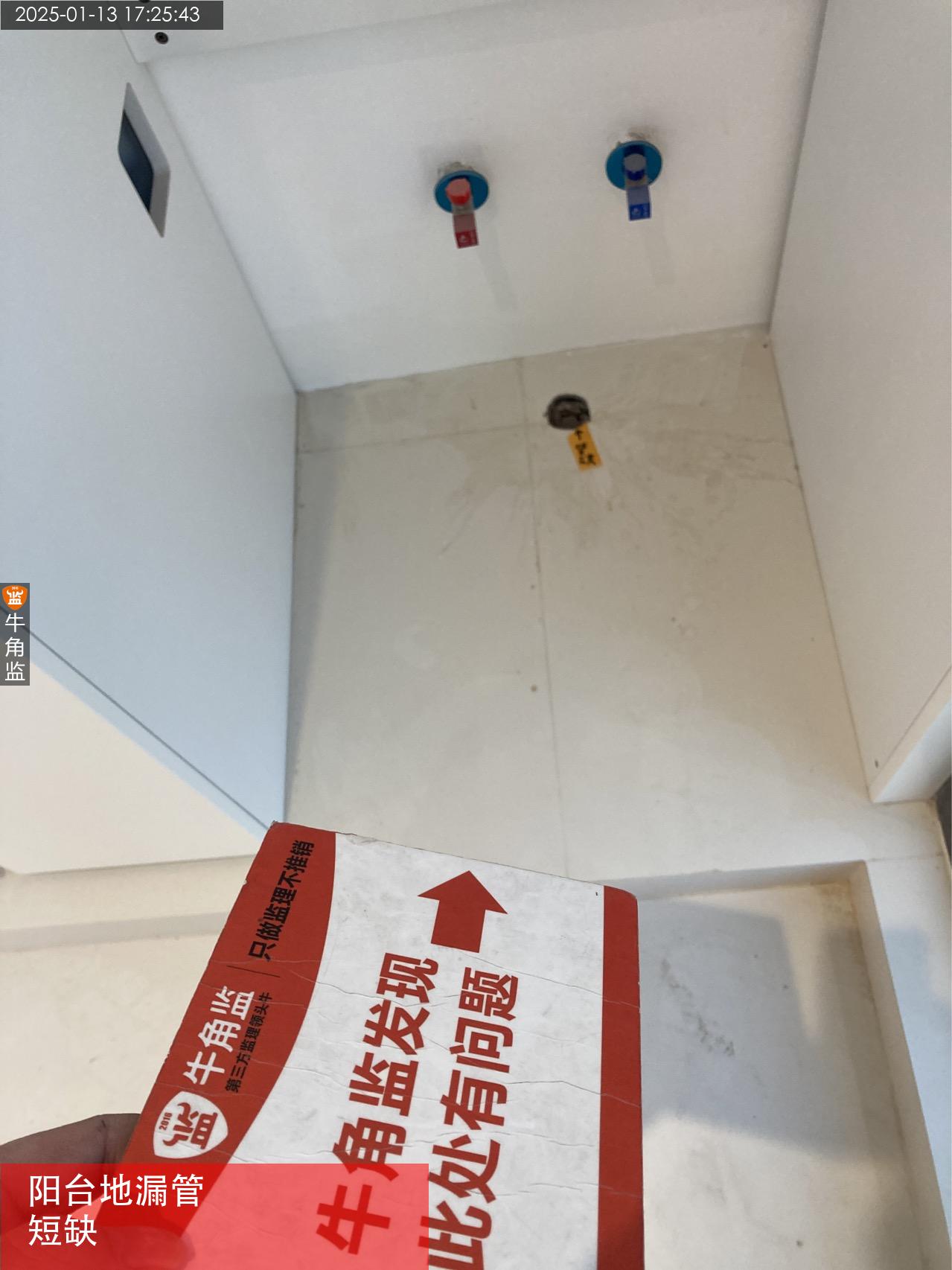

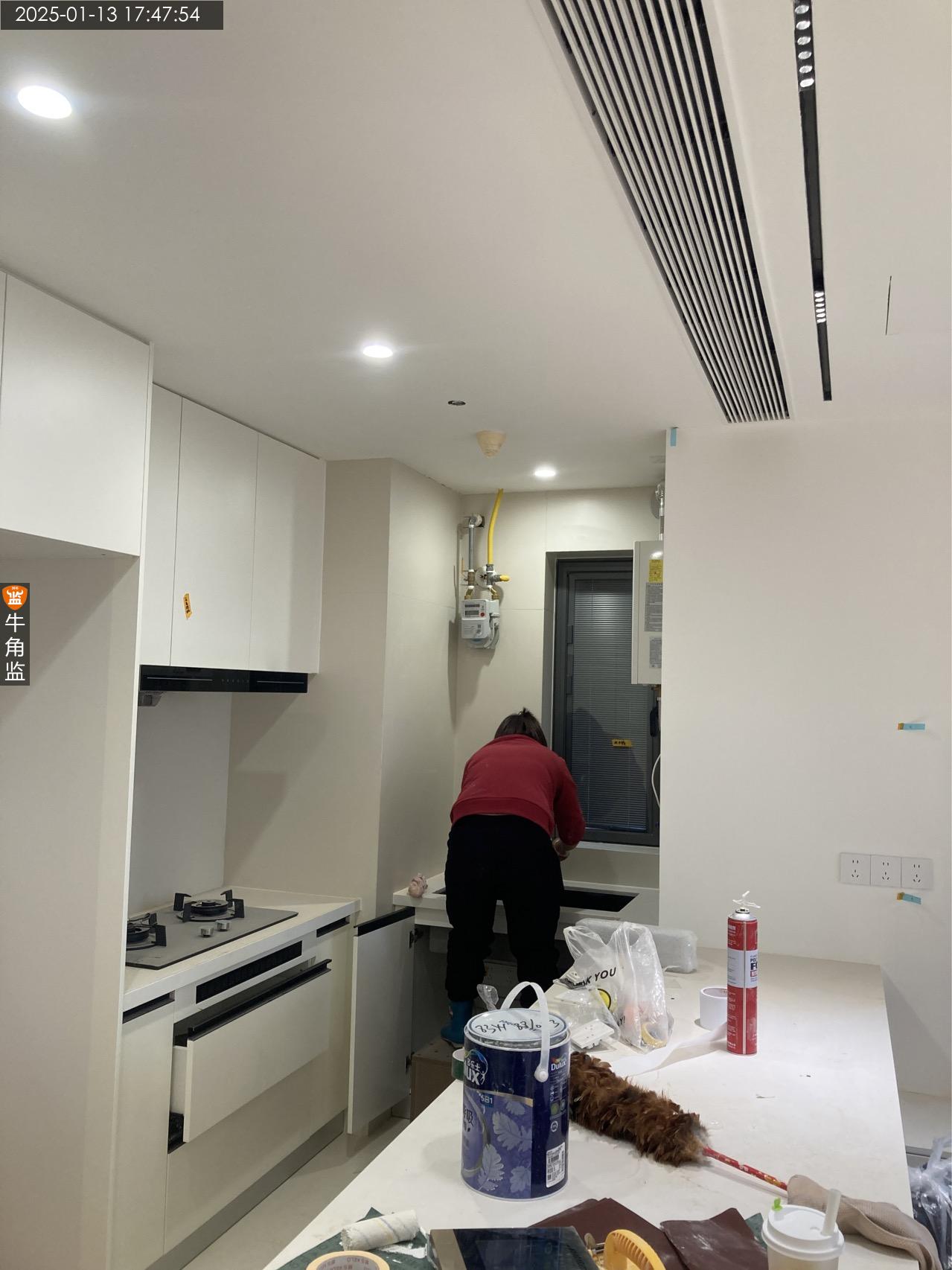

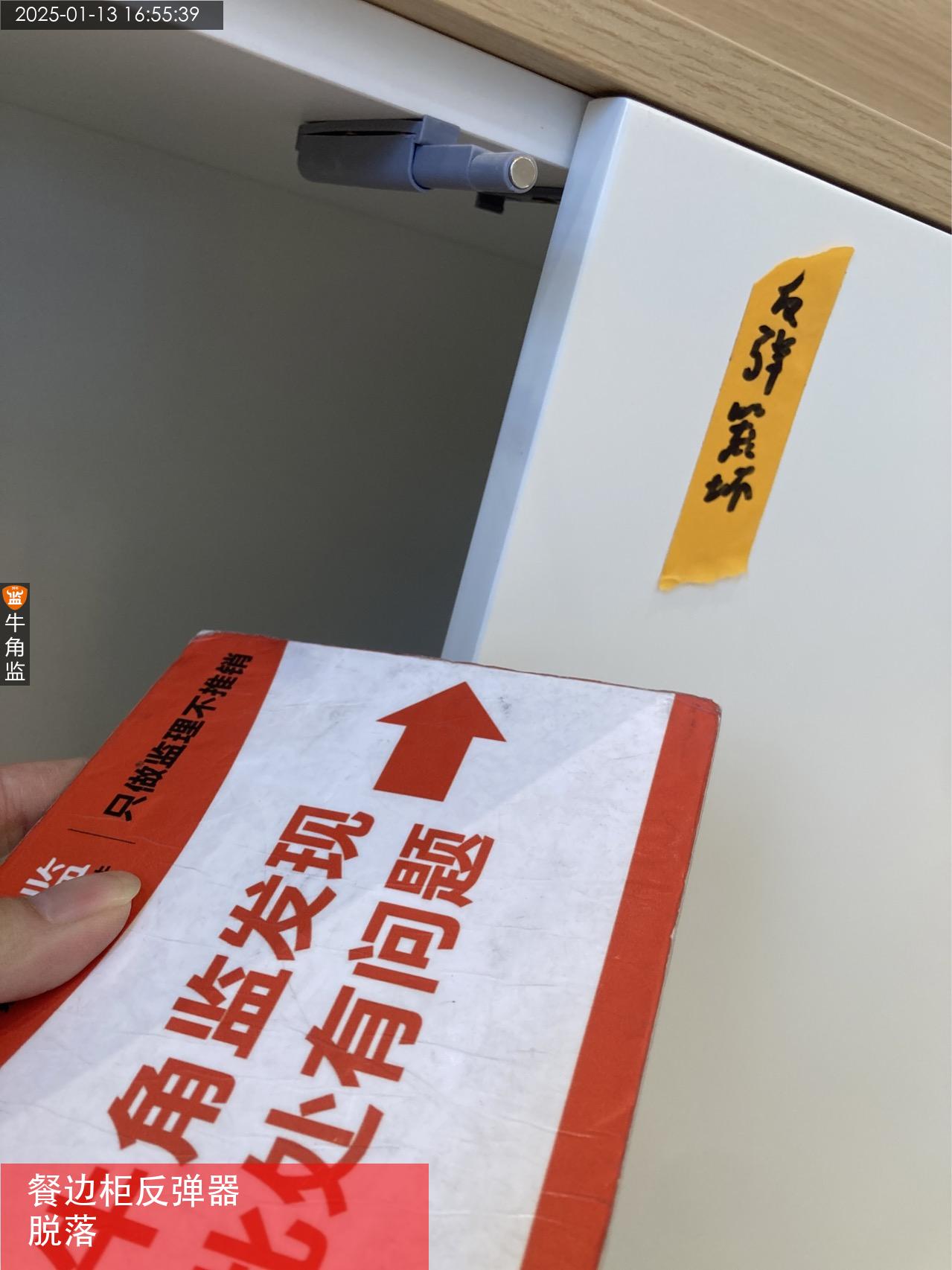

顶楼: 1,光伏有几个位置有渗水,漏水,需要光伏的处理。 2,柜子的缝隙比较大,天花比较薄 3,地砖污染比较严重,需要处理污染面。(园林处理) 4,拖把池的角阀未安装。需要处理。 5,电梯门口门槛石需要打胶处理。铝板包板有缝隙。 6,楼梯的艺术漆有破损,需要处理。 三楼: 书房,天花顶面油漆又部分需要再打磨,不平整,需要处理。 2,窗户有压条未安装。需要安装。胶条有未安装的。踢脚线未安装完成。 3,有一个位置弱电面板未安装。 4,木门门框有刮花,需要处理。 5,主卫有面板需要处理。 6,主卫的窗户框需要打胶。 7,主卫洗手盆的下水器有问题,需要处理。壁灯不亮,卫生间门后需要打胶处理。 8,主卧窗帘合顶部有开裂。艺术漆需要补漆。过道门边的艺术漆需要处理。 9,柜子柜门有碰撞,需要处理,有部门柜门需要调整。 10,电梯井的缝隙需要打胶。 二楼: 1,空调的风口未安装完成。 2,木门的门锁锁片有氧化的情况,需要处理。 3,艺术漆需要修补,灯孔位置需要修补。 卧室柜子的钉眼未处理。需要处理。柜门有碰撞。 4,窗台石需要打胶处理。 5,天花有开裂,需要处理。 6,卫生间的淋浴区水件需要打胶处理。淋浴区的玻璃内外多需要打胶处理。 7,柜子的金属条有胶,需要处理。有一个筒灯未安装完成, 8,套房的卫生见有一个面板未安装。 一楼: 1,全屋的智能未完成。 2,一楼楼梯的面板未安装完成 3,入户门口的天花有开裂,灯槽边未处理好。筒灯灯孔未处理好。 4,厨房的灯膜有破损。 5,橱柜的柜门有部分有碰撞,螺丝缺少,柜子部分需要补漆。需要处理 6,厨房的控制面板未确定,未看到 7,护墙板有刮花,需要处理。推拉门五金件有问题,需要处理。 夹层: 1,影音室的天花油漆未打磨,未处理,需要处理。 2,公区下水器有问题,需要处理。 富二楼: 1,花园的墙体开裂严重,需要处理。 2,富二楼的入户门顶上需要打胶处理。 全部: 1,全屋的顶面油漆跟艺术油漆需要打磨处理。 2,全部的智能没有处理好,需要调整再测试。 3,所有的门槛石,窗台石未打胶处理,需要处理。
2024-05-15
天河区华********0388
设 计 师:达方
施工队长:韩工
工地面积:485.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查: 1,全部防水已经从新测试,所有的防水已经测试检查合格。没有渗水漏水的情况。可以进行铺贴。 2,二楼小孩房的地面找平配比不均匀,需要处理重新找平,其他位置的找平检查硬度没问题。不做其他处理先。 3,富二楼的石膏板,夹板发霉严重,需要更换,现场已经跟施工方沟通好更换。
2024-05-09
天河区华********0388
设 计 师:达方
施工队长:韩工
工地面积:485.00㎡
装修总价:0.00
本次评价:C
本次评语:

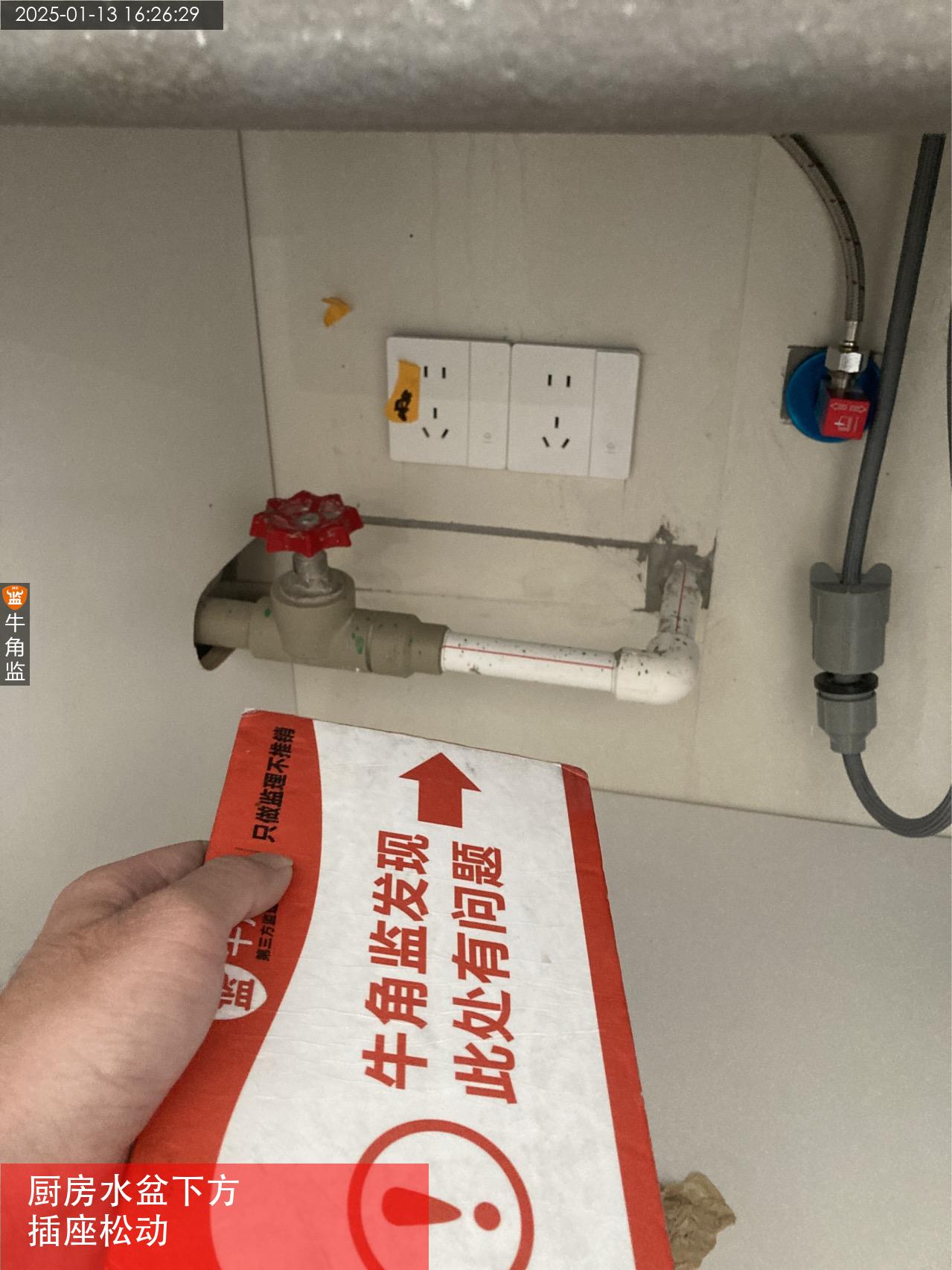

本次检查: 1,现场测试空调的排水,一楼的空调排水主排水管有堵塞,需要每一个点均做好测试,确保排水不漏水。排水顺畅。 2,现场部门墙面有防水层的已经切开,后续修补后需要整体重新涂刷防水,并且现场防水层有灰层堆积,后续贴砖之前需要处理,并做好排水设施检查及测试。 3,现场所有的穿墙部分的孔,需要处理。需要填缝。
2024-04-17
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
