装修公司详情
广州强匠装饰设计工程有限公司
打分/点评
送鲜鸡蛋
422
扔臭鸡蛋
40
综合指数:49.68%
监理好评率:57.25%
配合整改率:0.00%
臭鸡蛋率:8.20%
白云区集********4625
设 计 师:未知
施工队长:未知
工地面积:101.00㎡
装修总价:0.00
本次评价:B

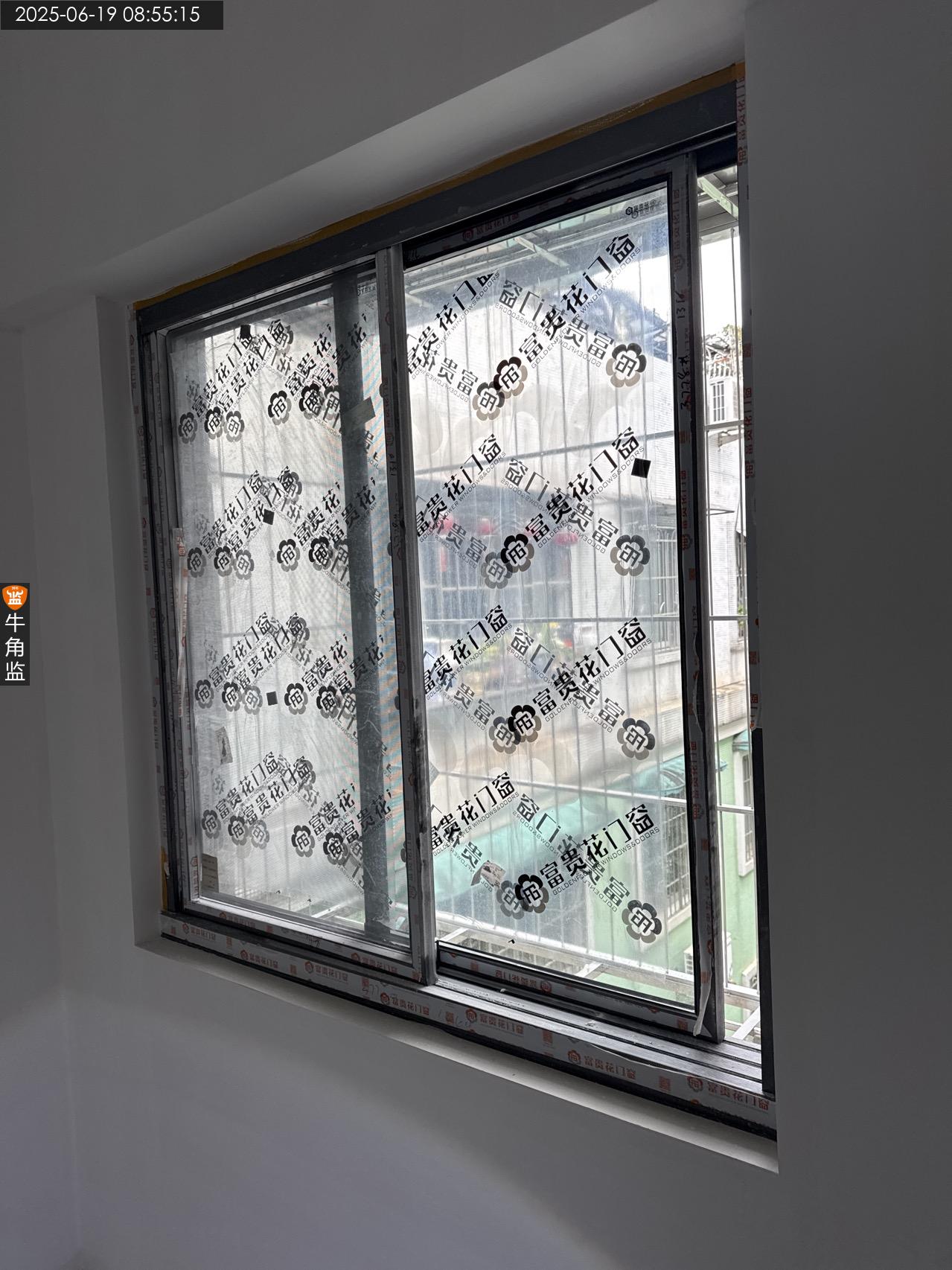

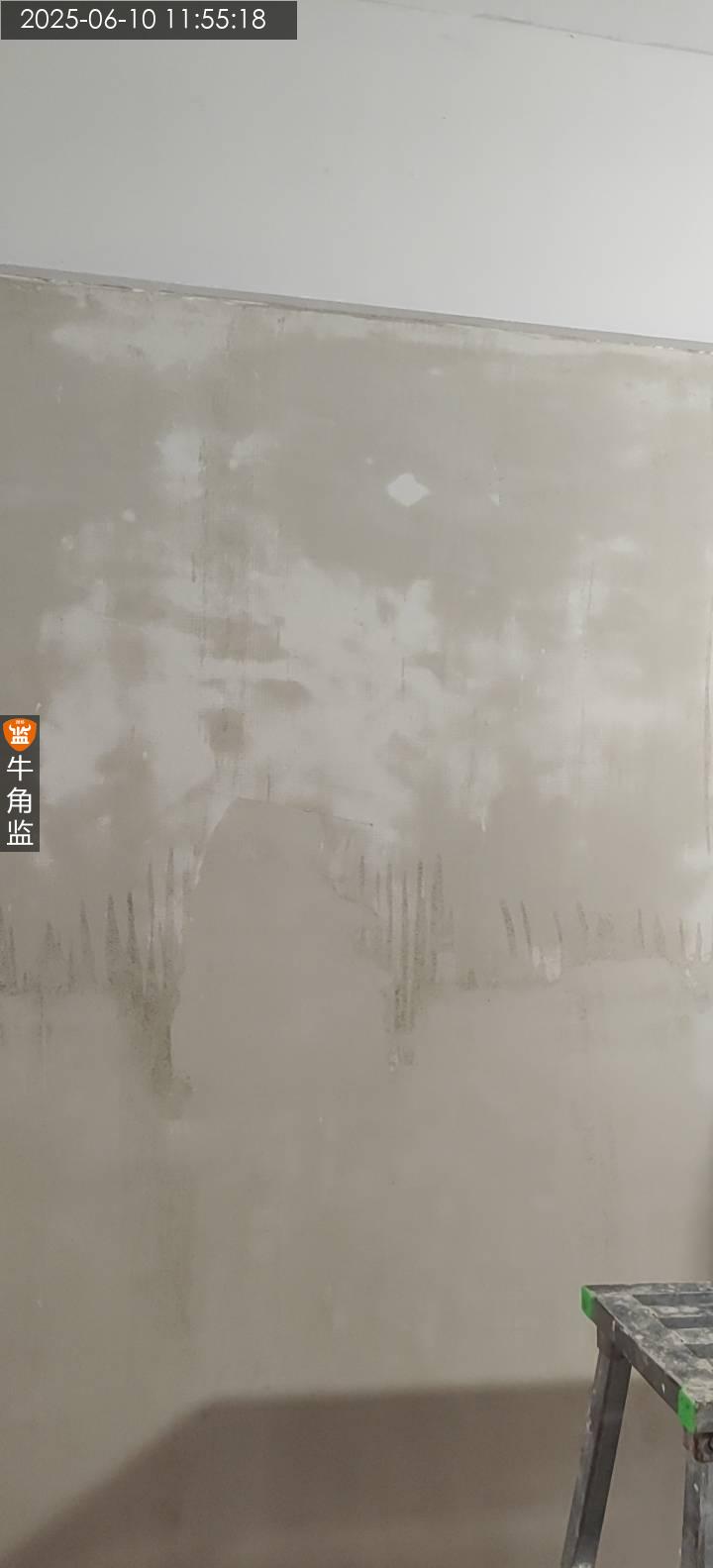

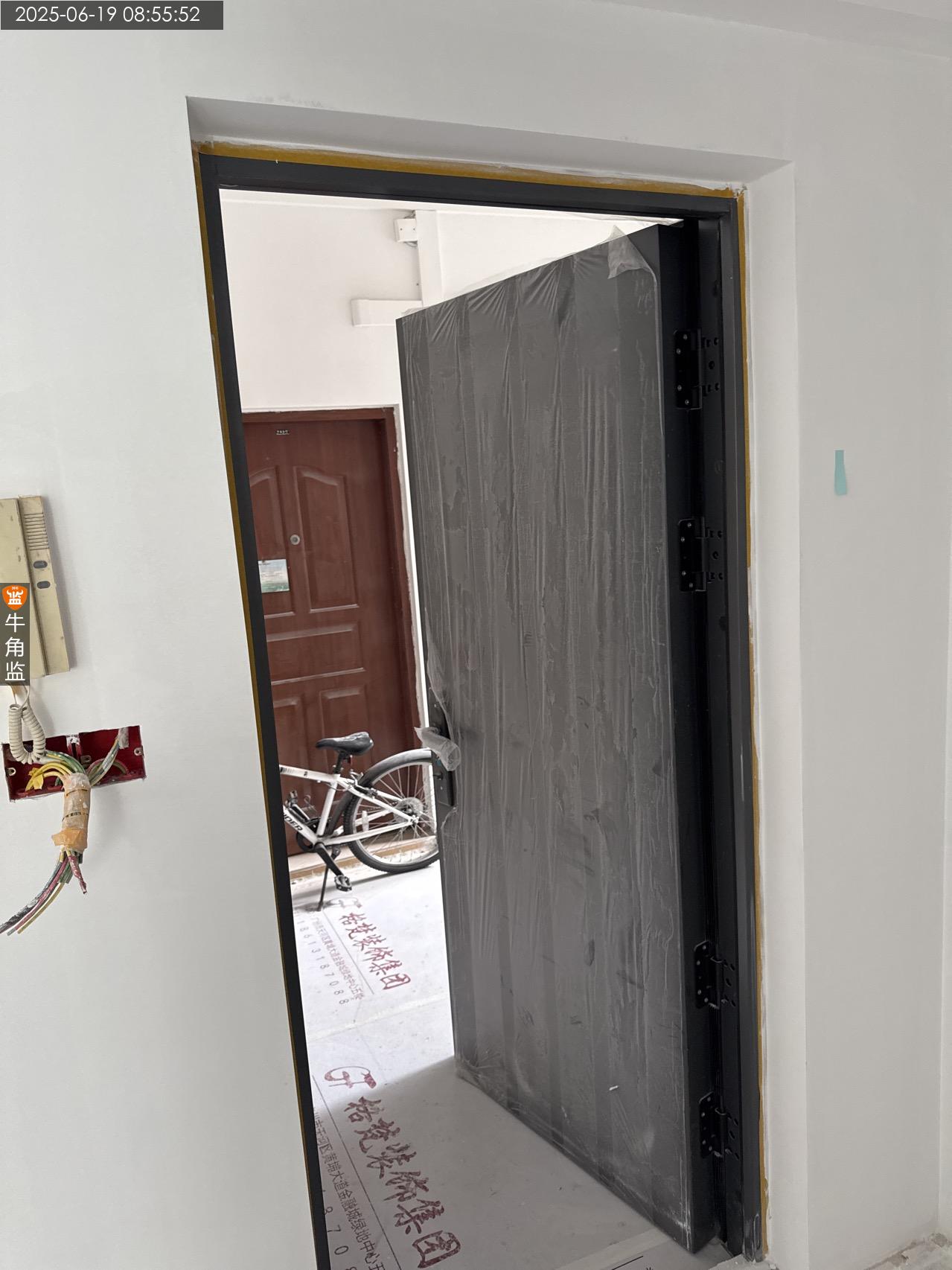

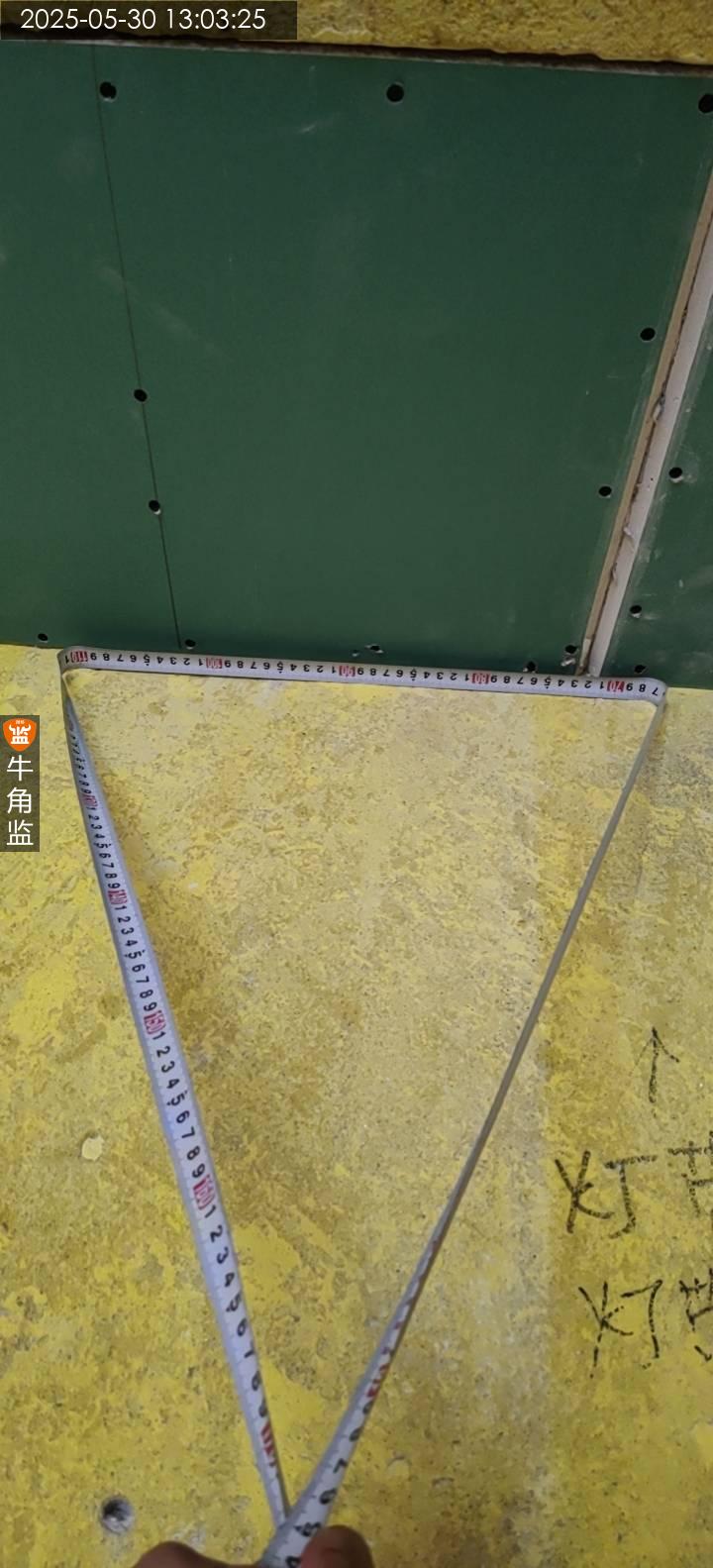

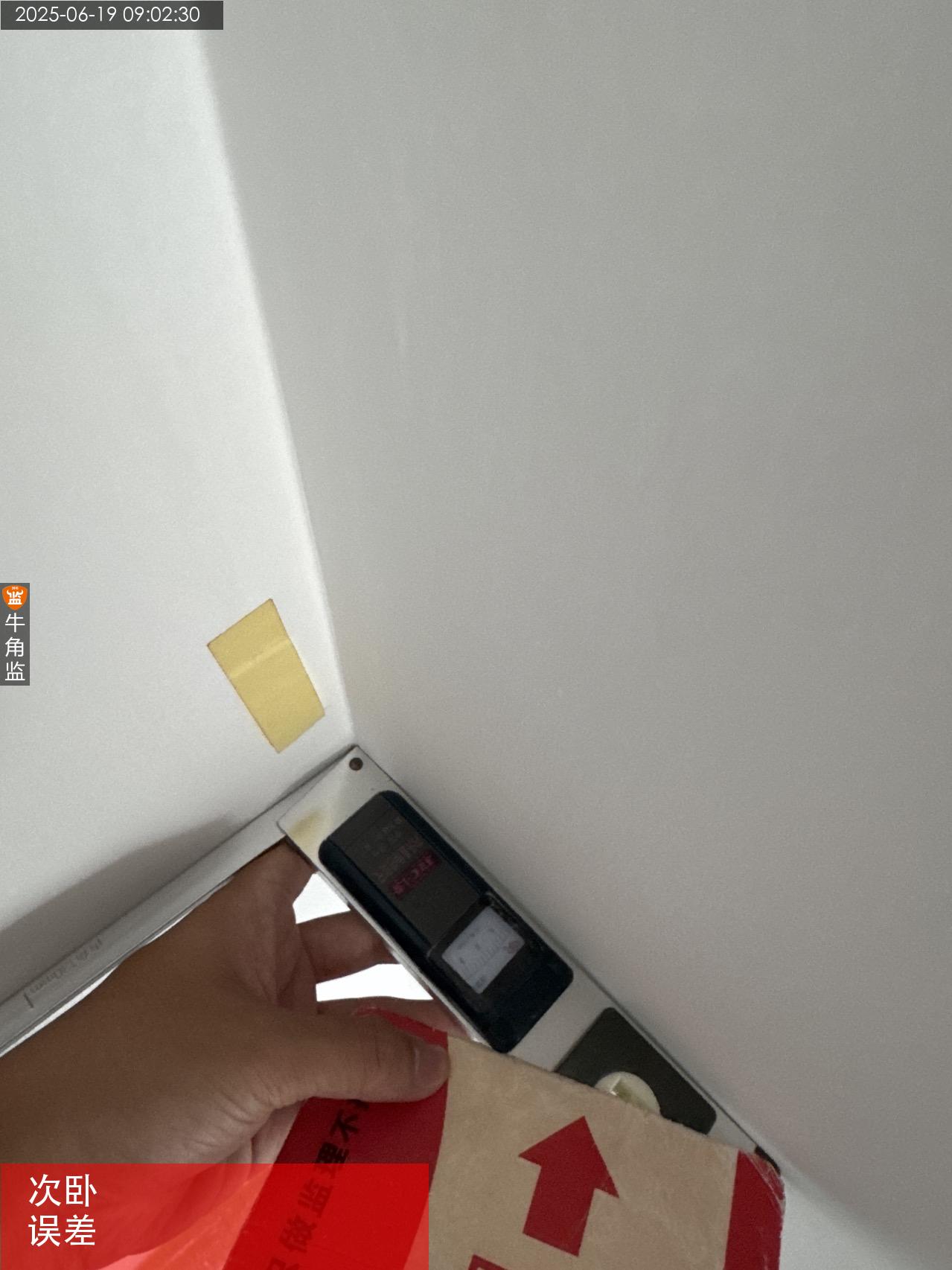

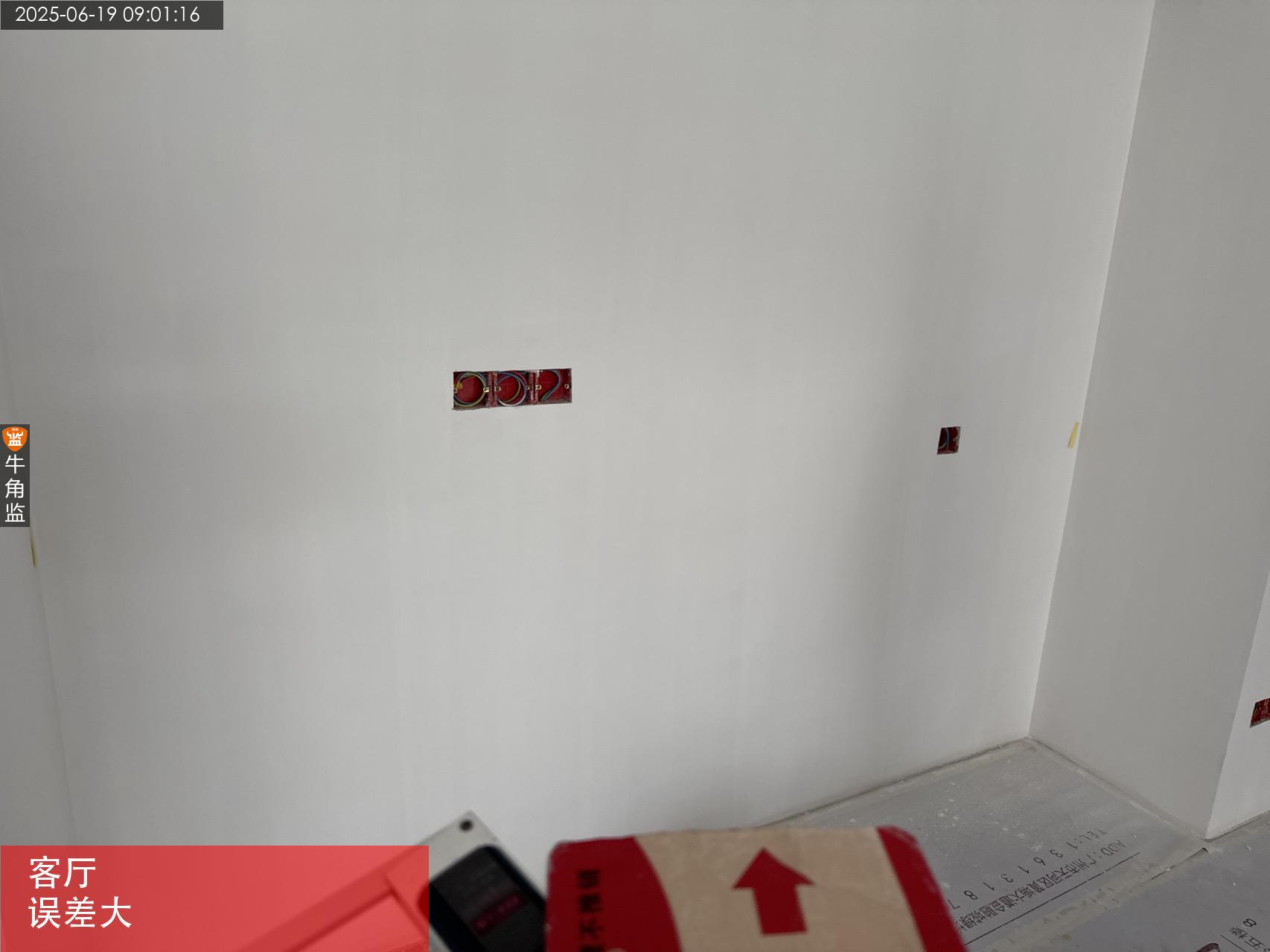

本次评语:

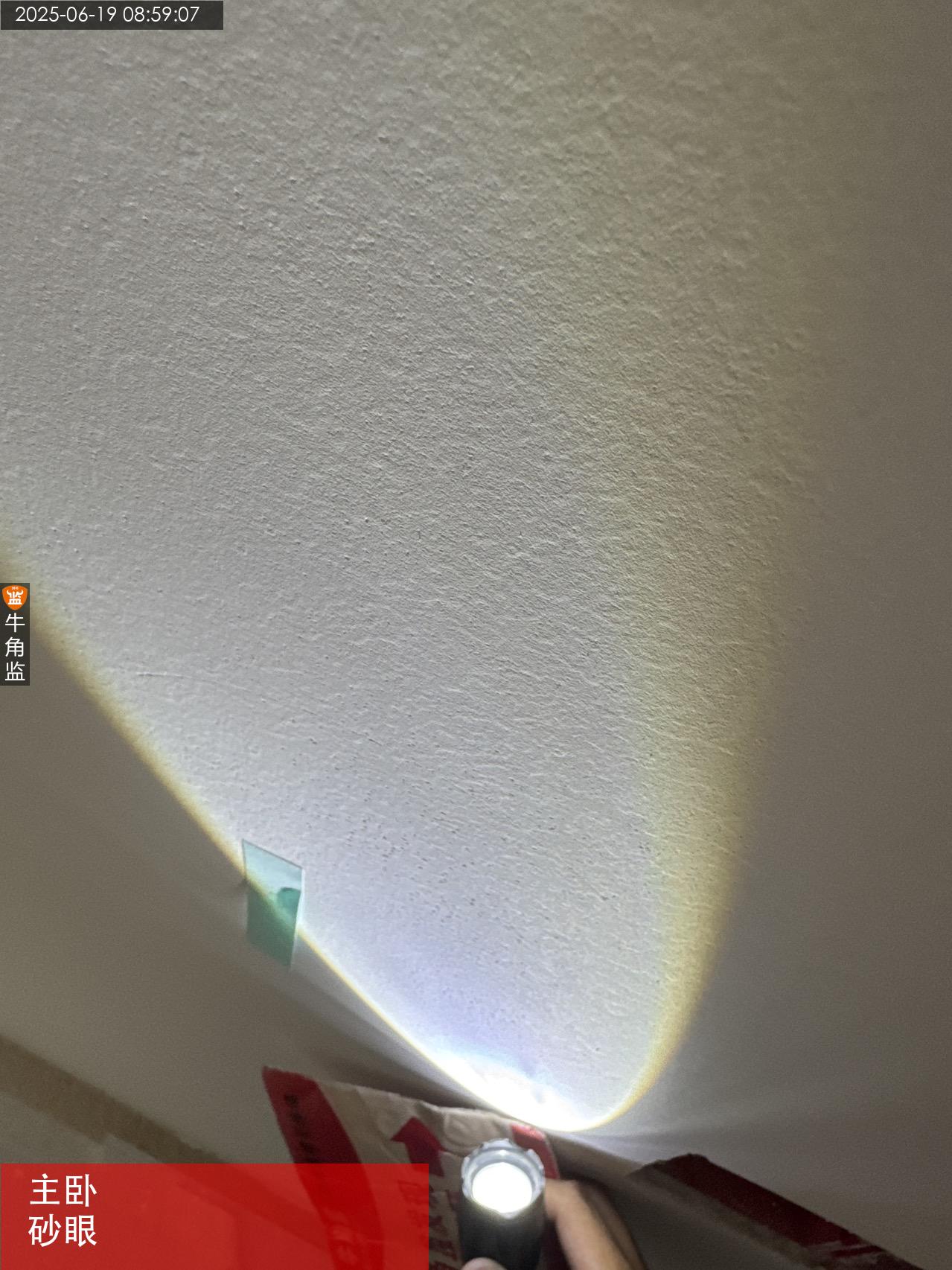

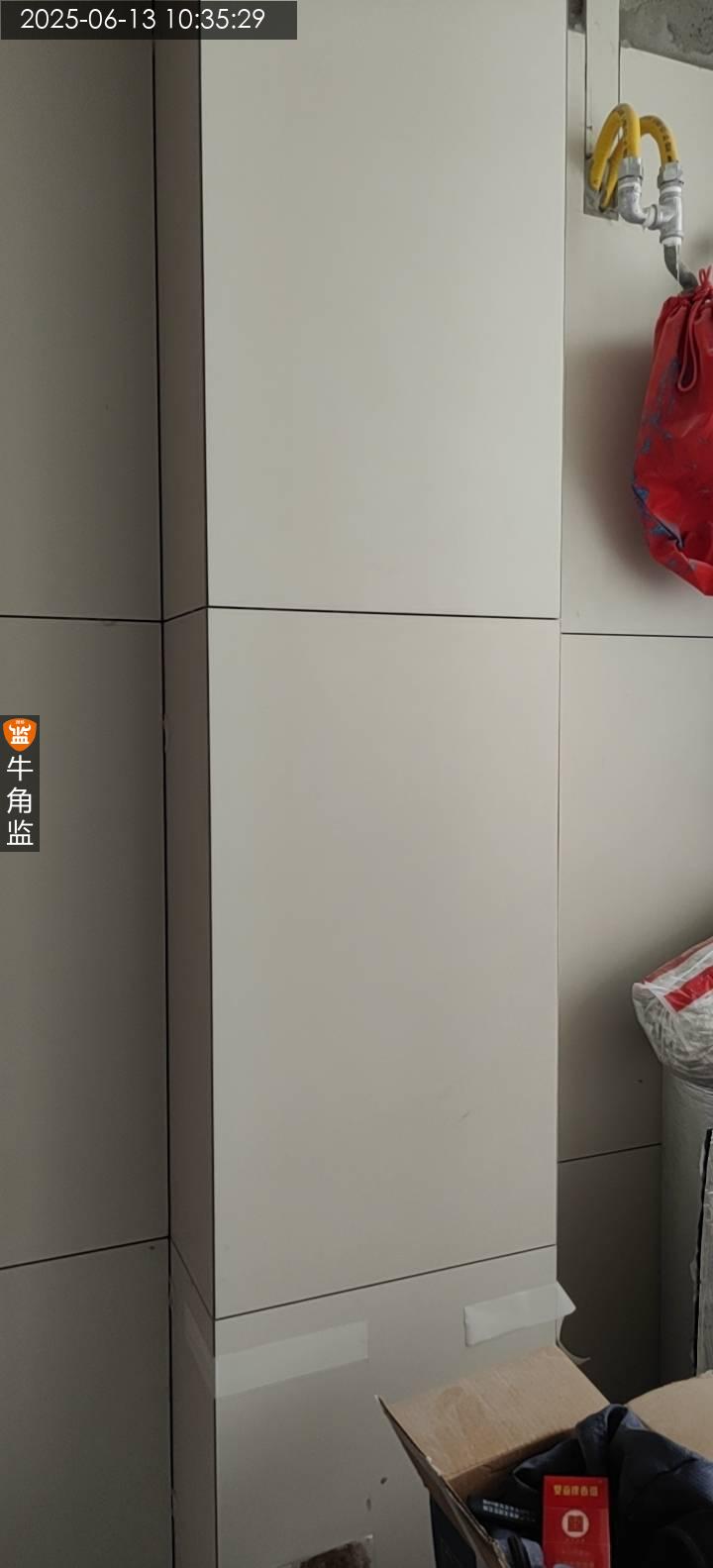

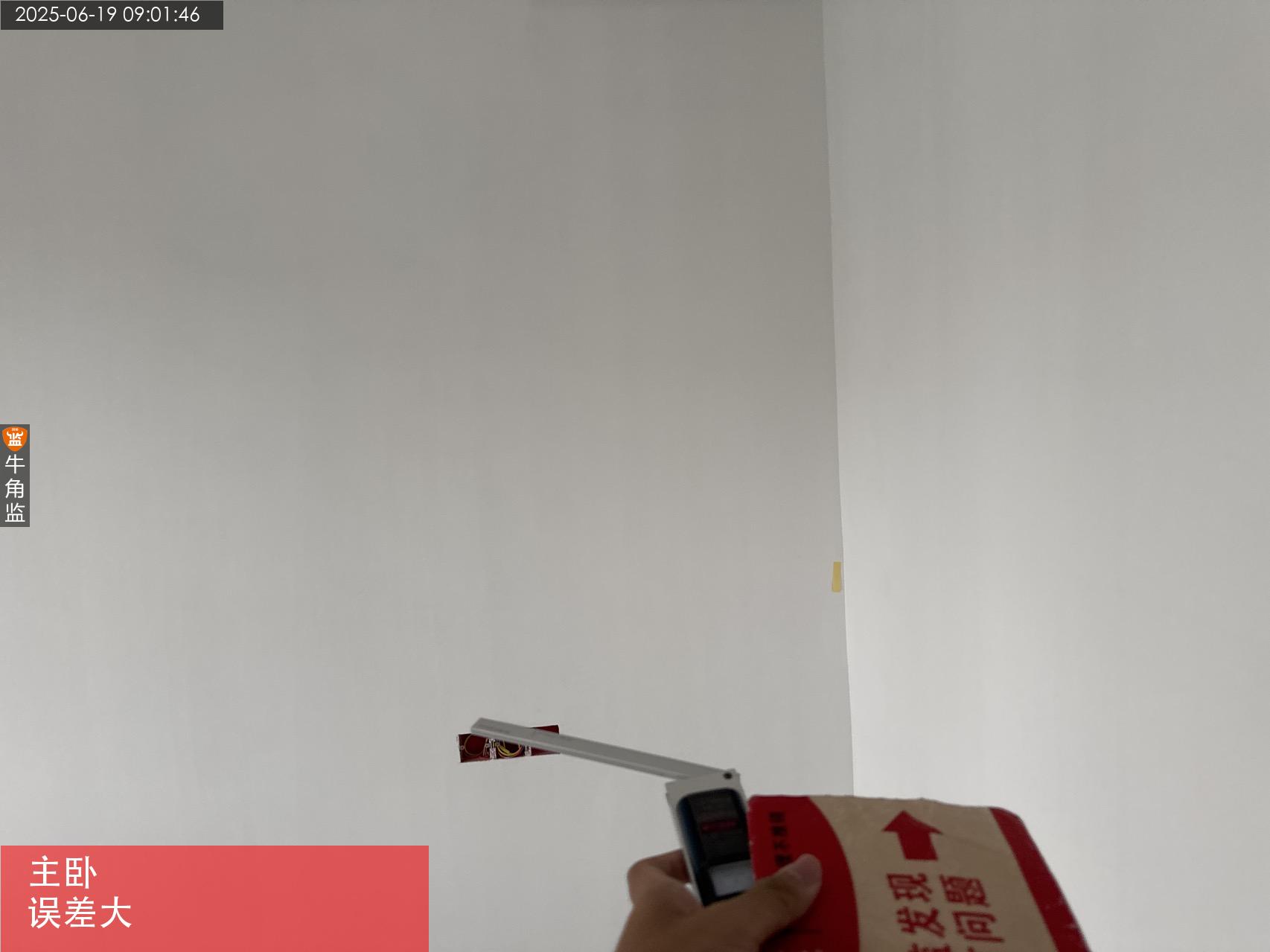

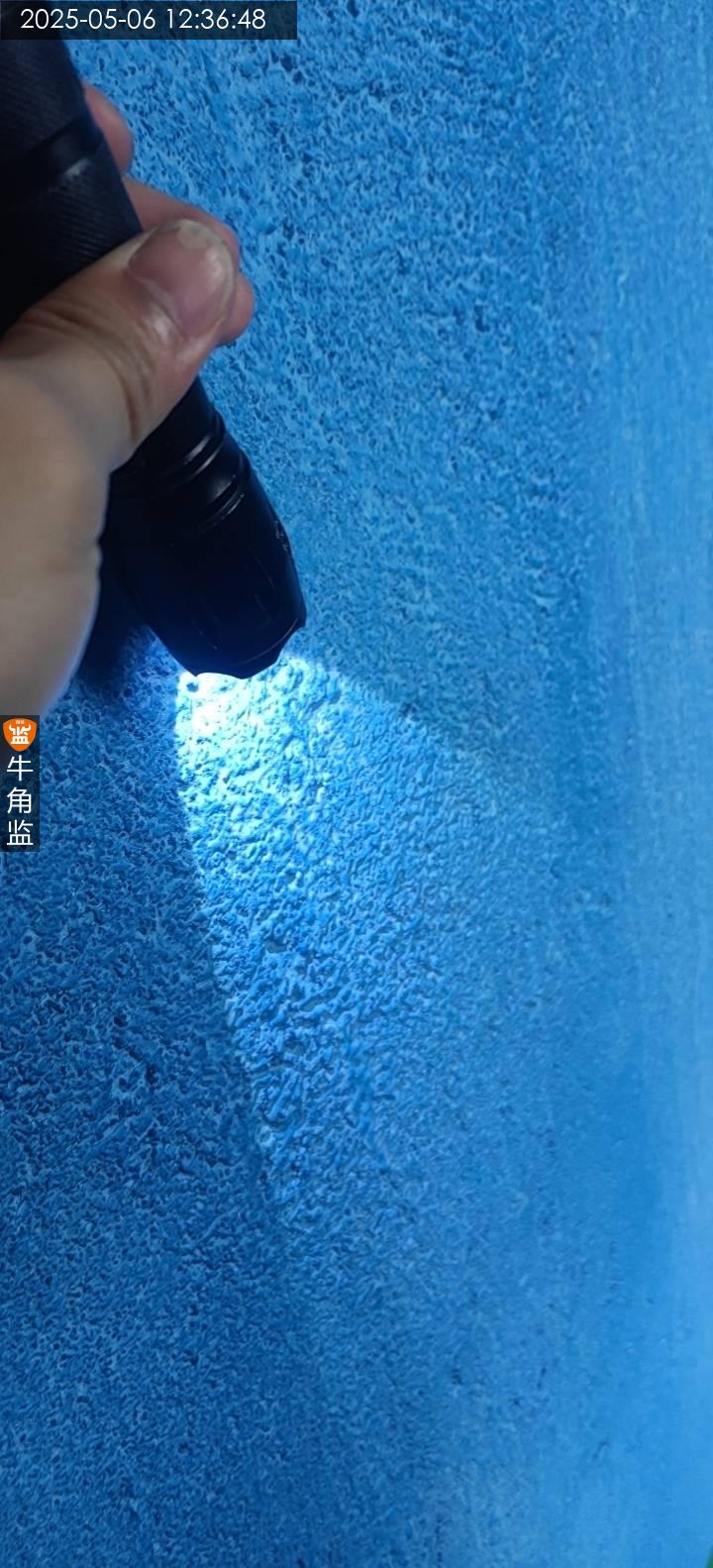

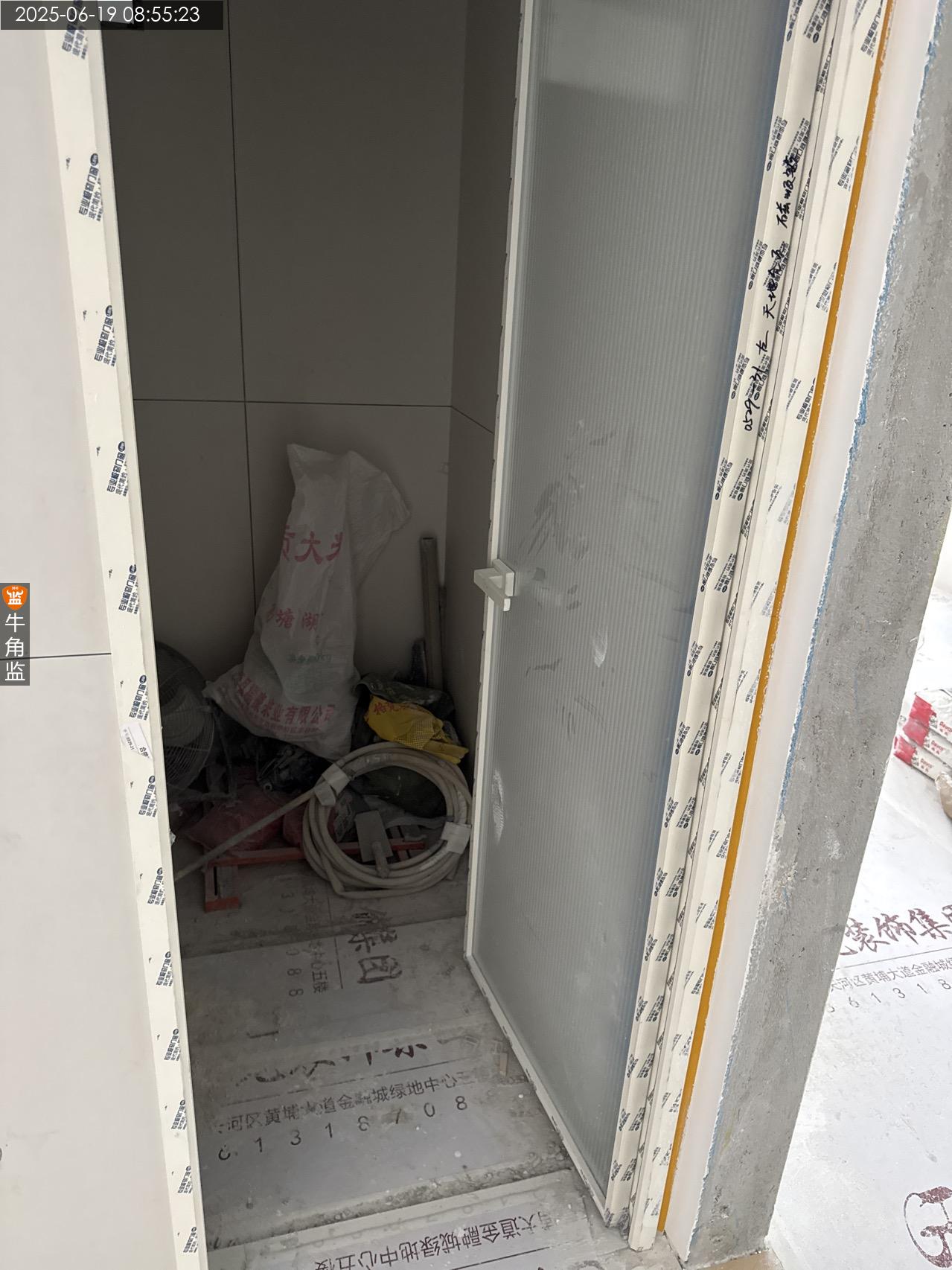

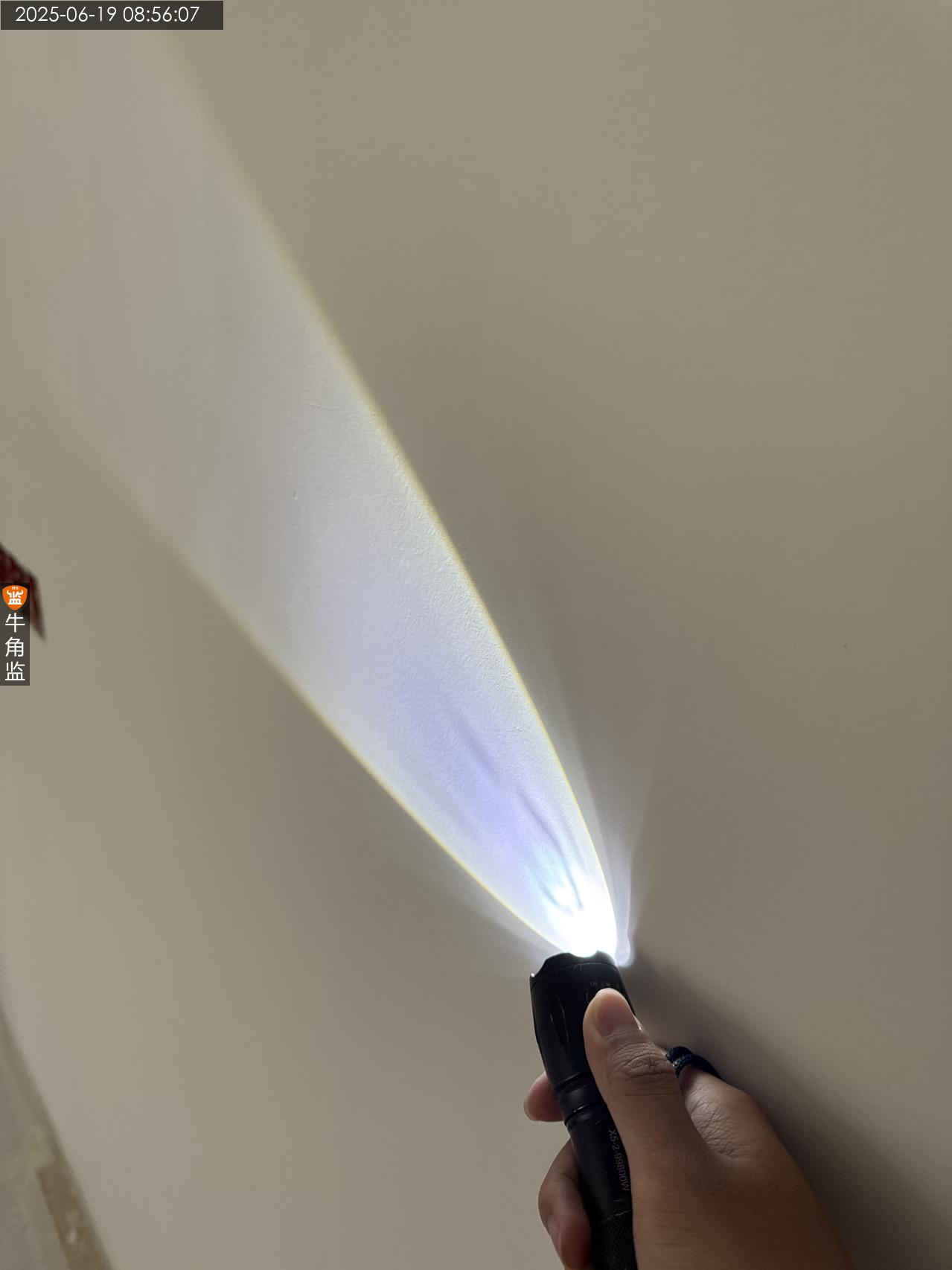

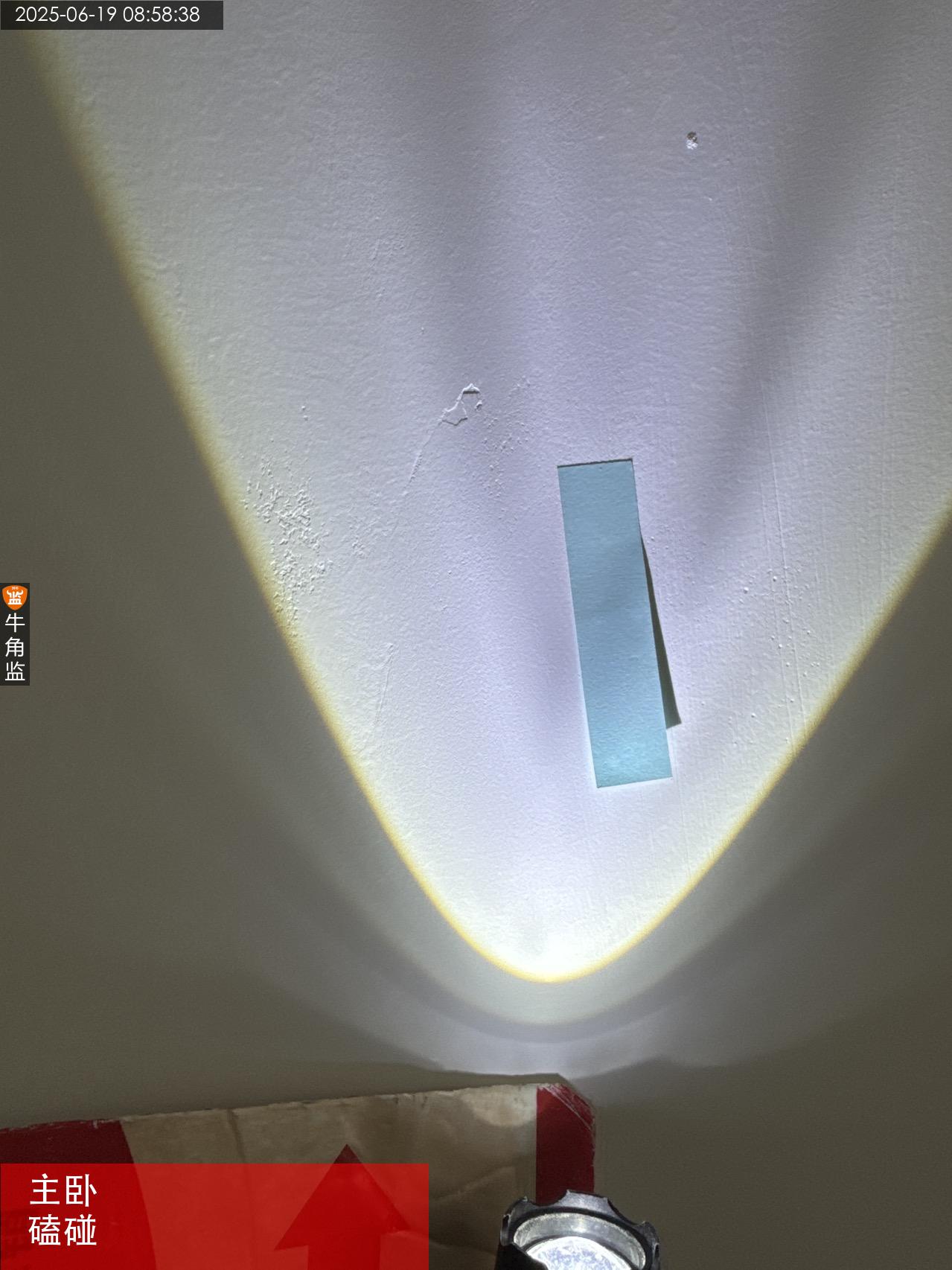

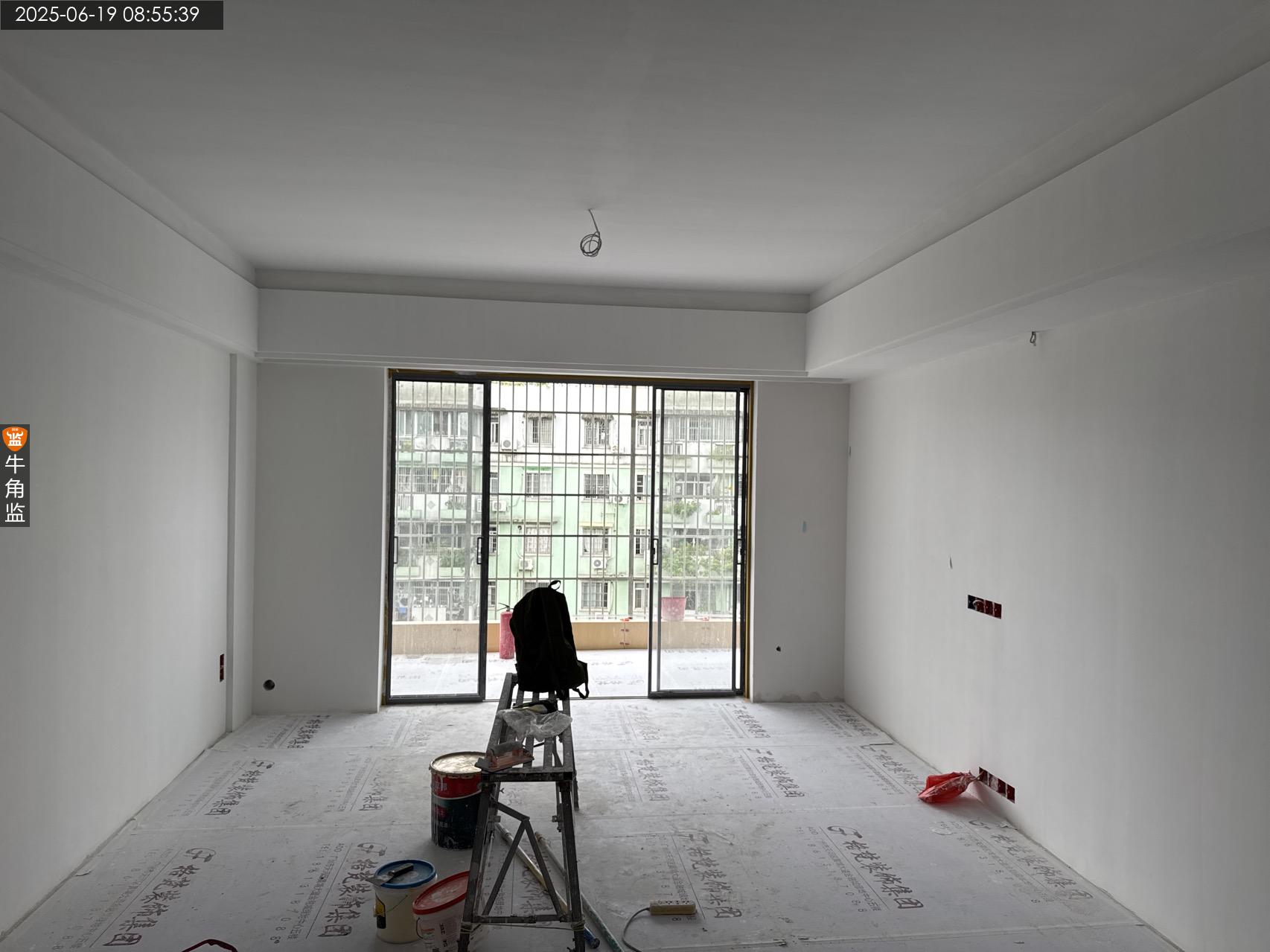

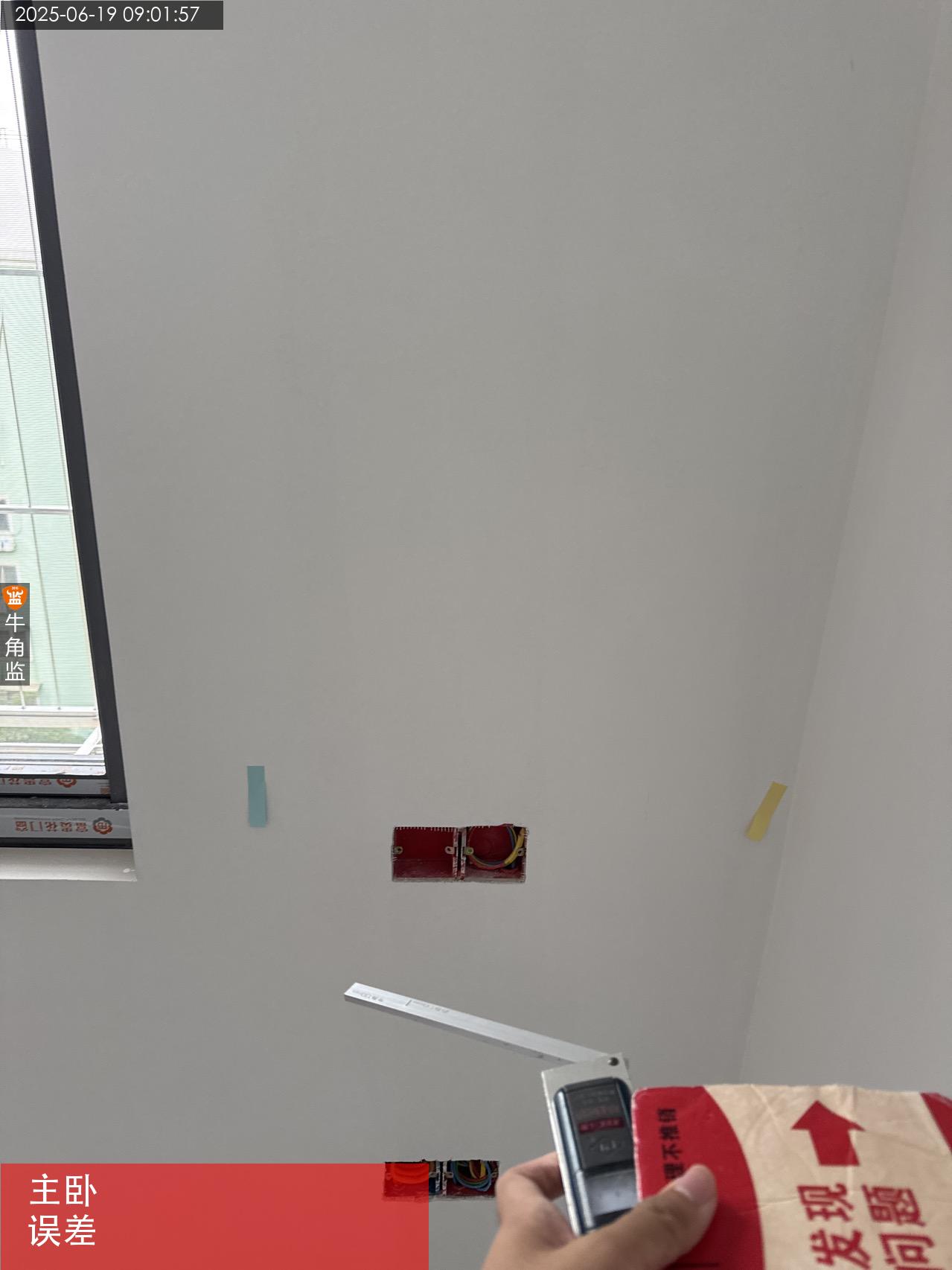

本次监理总结如下: 本次上门检查内容为油漆扇灰验收,往期问题整改检查 1、强光侧向全屋墙面,客厅卧室墙面有沙眼,打磨不平整,划痕破损问题。影响美观;整改建议:按要求对隐患位置重新扇灰打磨油漆。 2、客厅卧室墙体阴角误差过大,超过规定范围;整改建议:后期如有安装定制柜需要注意阴角位置做好调整 3、主卧与次卧天花均有渗水问题。整改建议:查明楼顶渗水点并联系物业,对渗水位置进行修补或重做防水层 建议: 1、乳胶漆现场配兑需按照包装说明施工,乳胶漆需涂刷一底两面或两底三面。 2、涂刷完成后不应有沙眼,透底,颗粒,掉粉,脱皮,打磨痕迹明显等情况。 3、墙面侧光检查应无明显波浪起伏,调色漆不得对其它墙面造成污染。
2025-06-19
白云区集********4625
设 计 师:未知
施工队长:未知
工地面积:101.00㎡
装修总价:0.00
本次评价:C

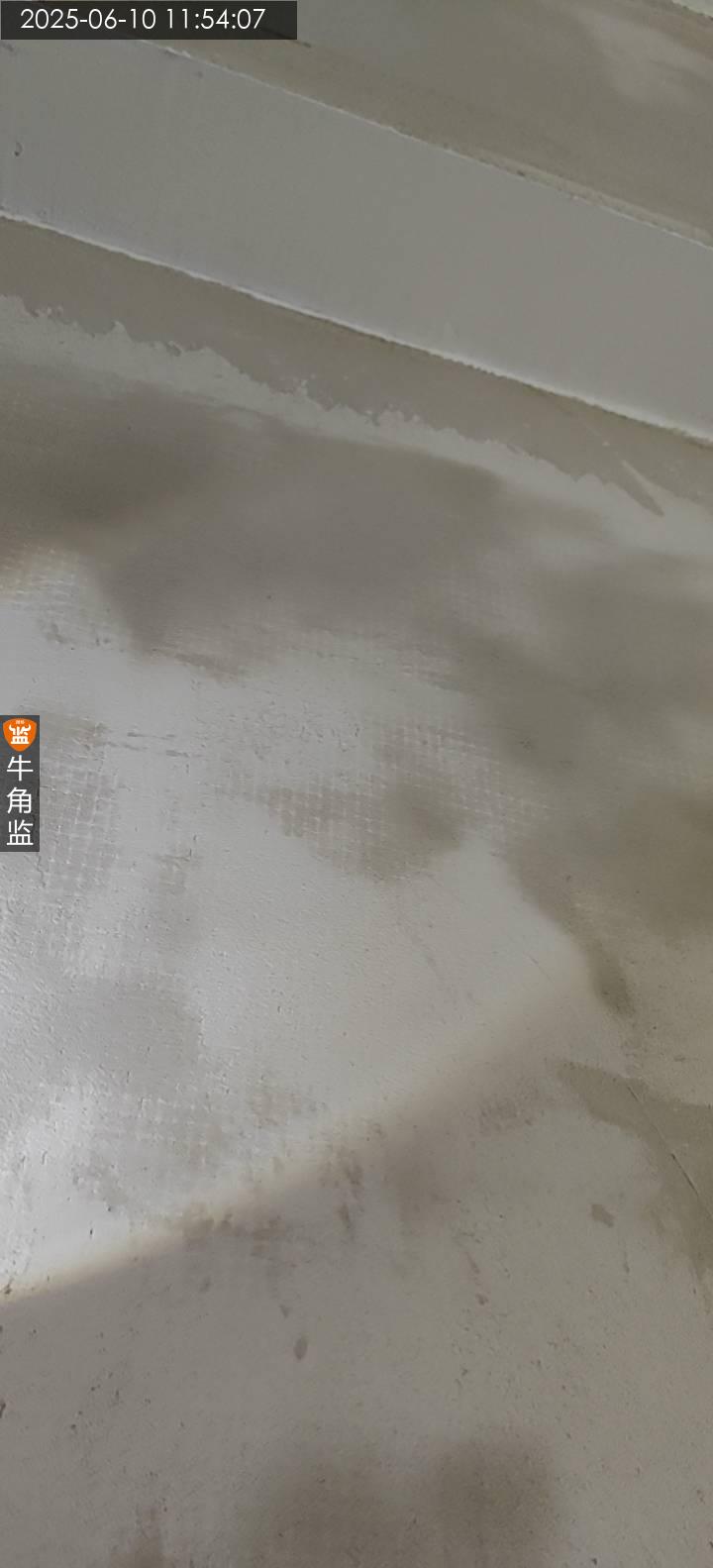

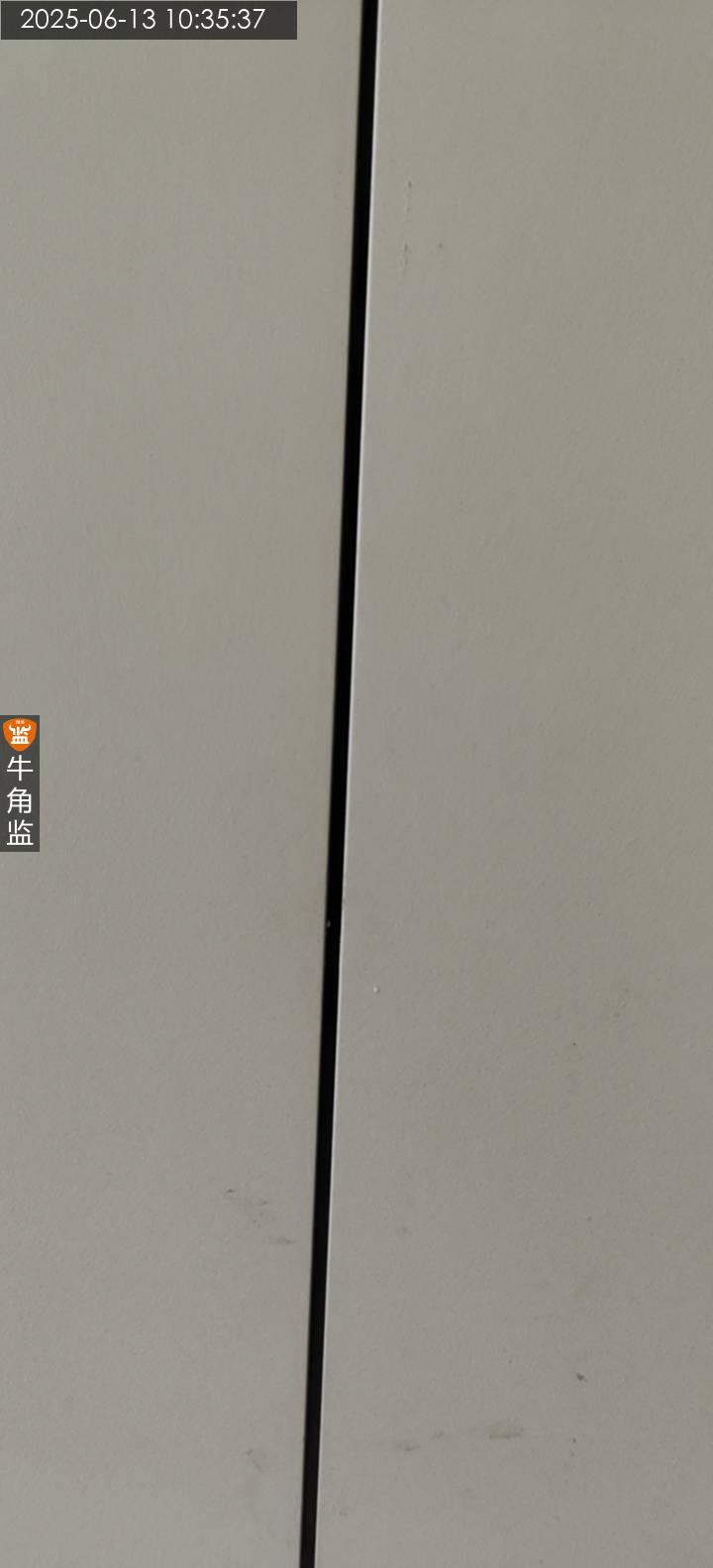

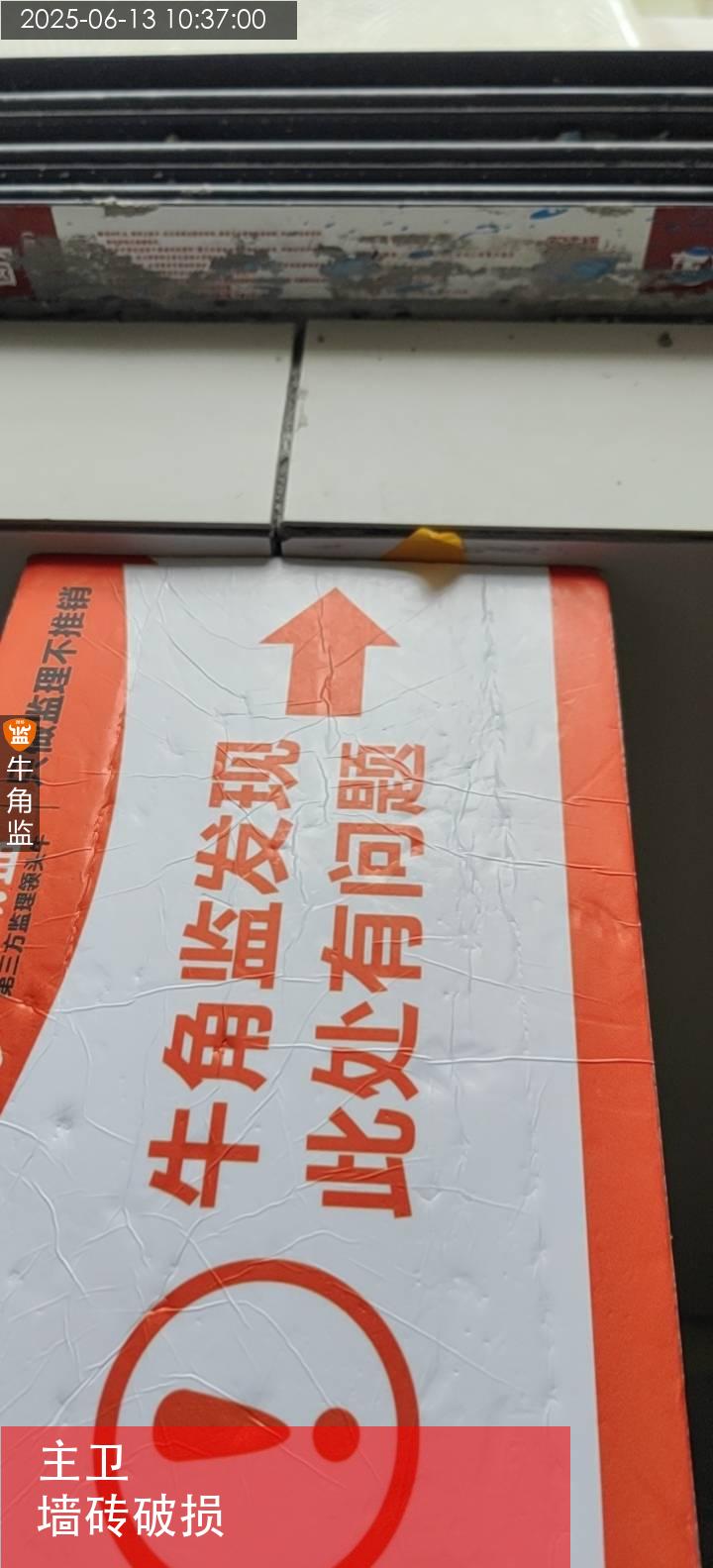

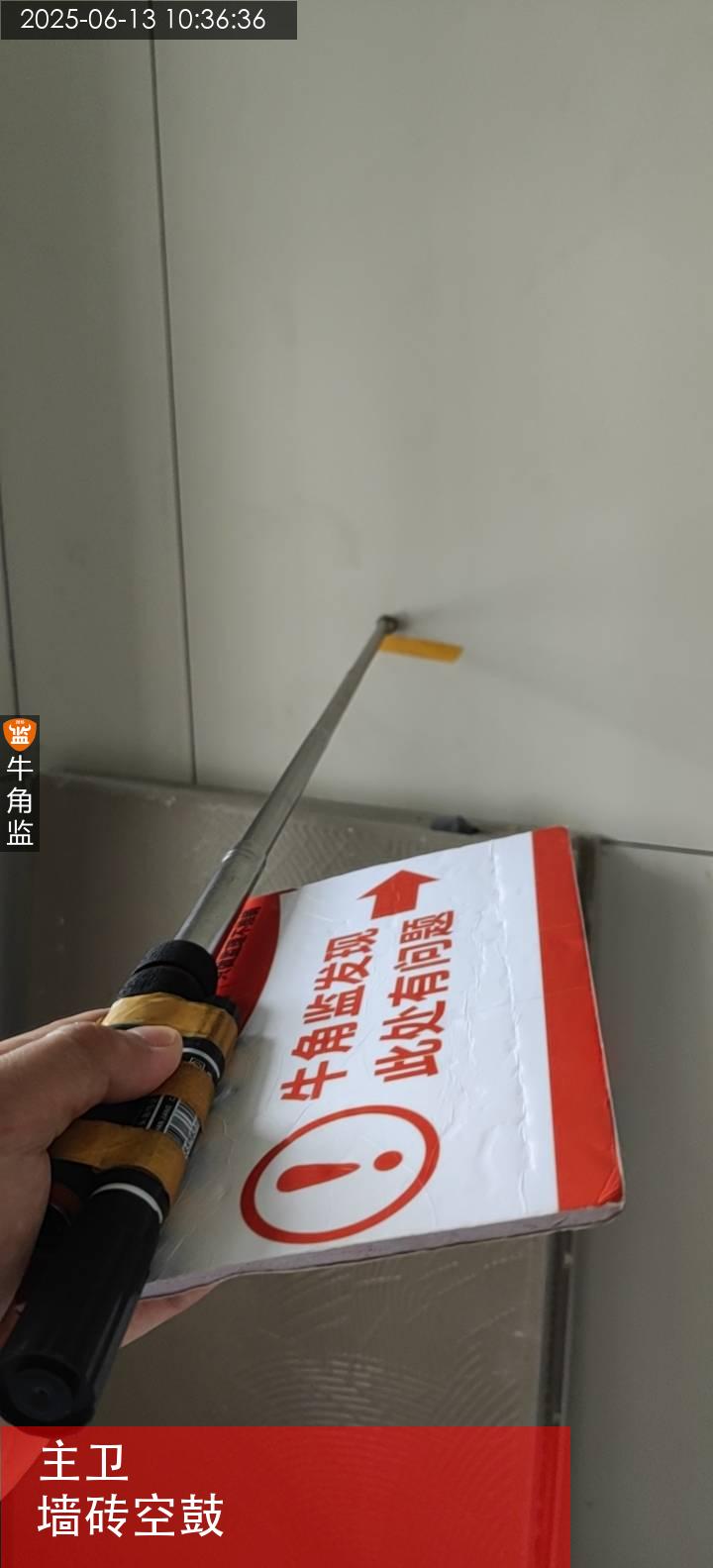

本次评语:

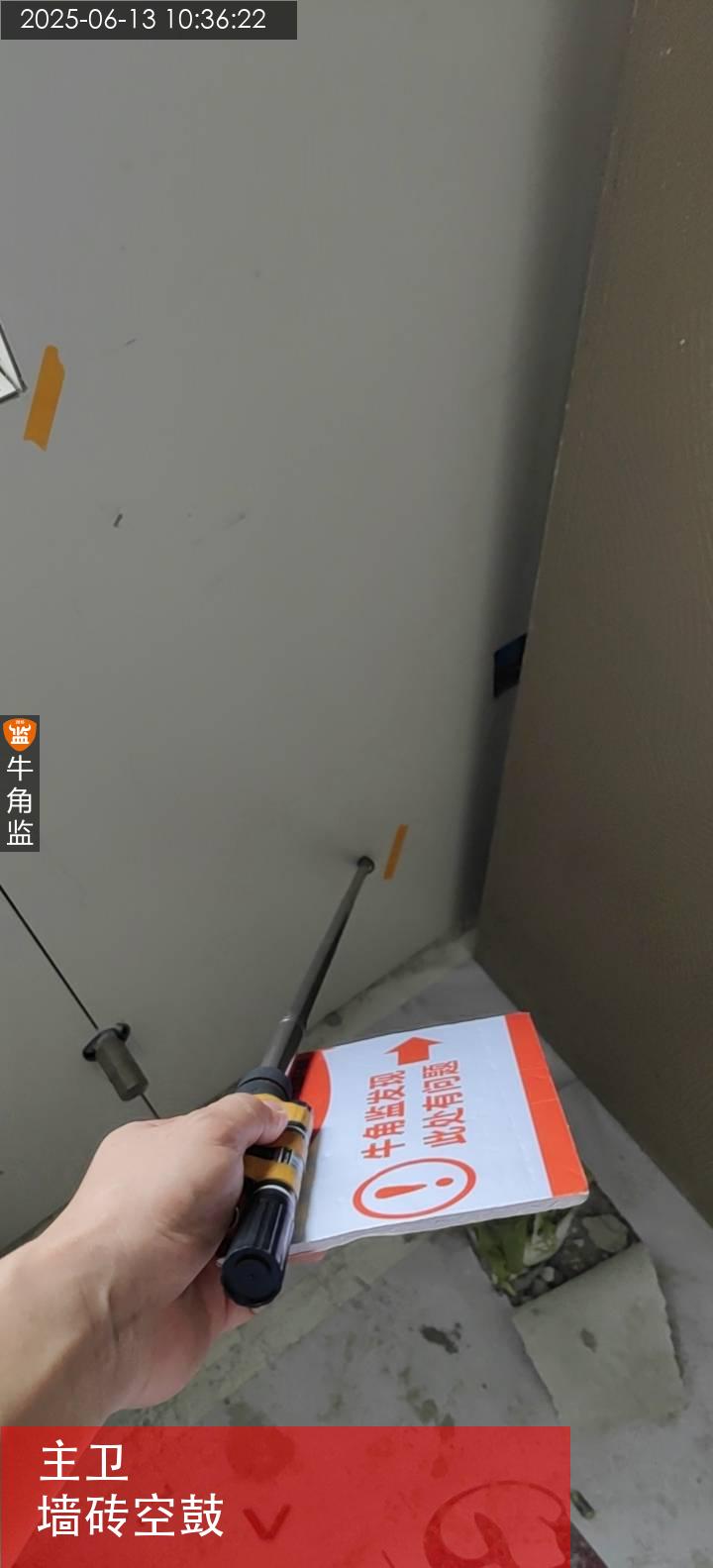

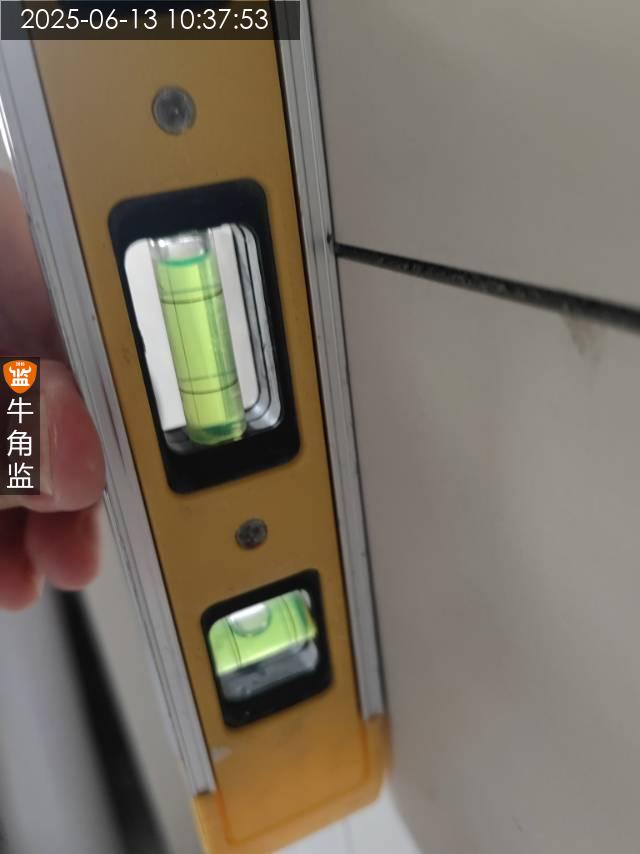

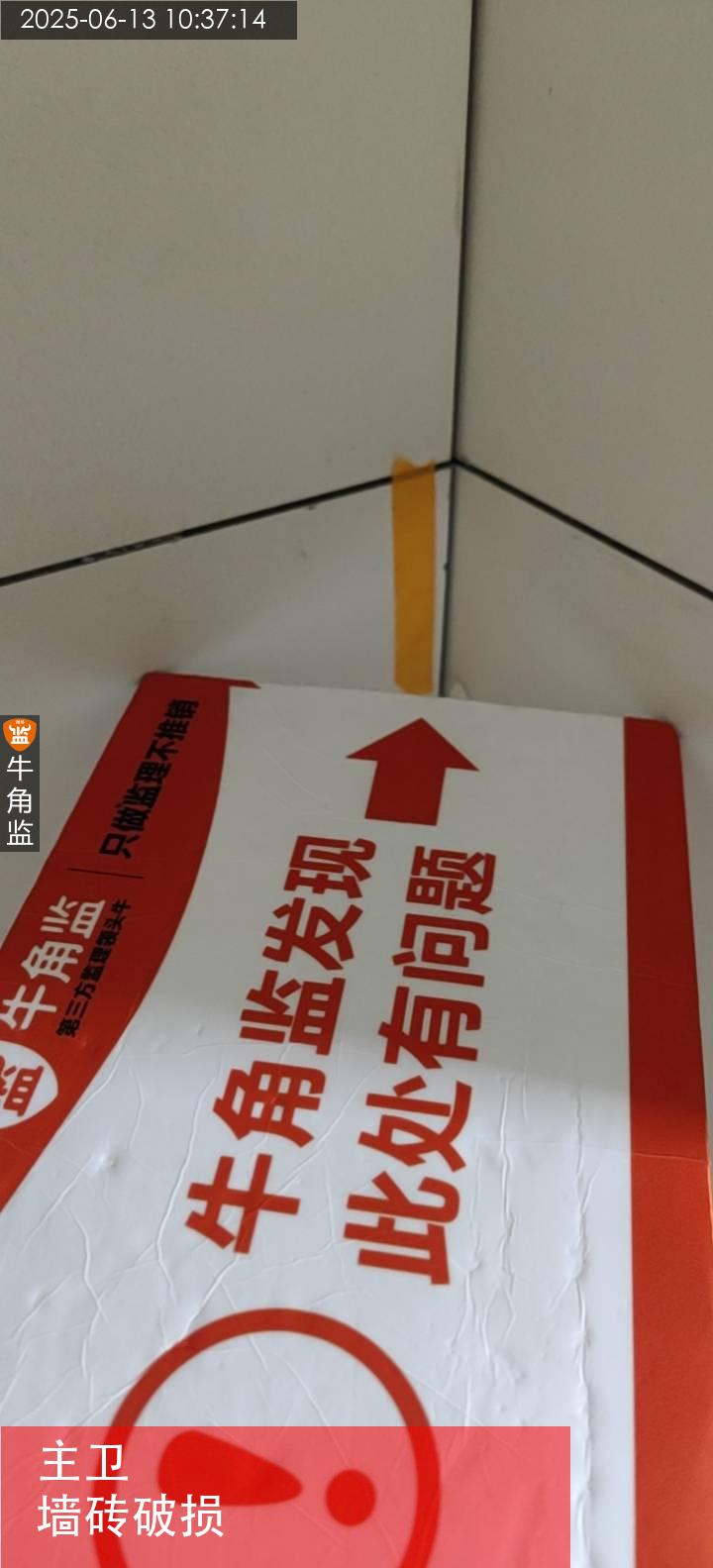

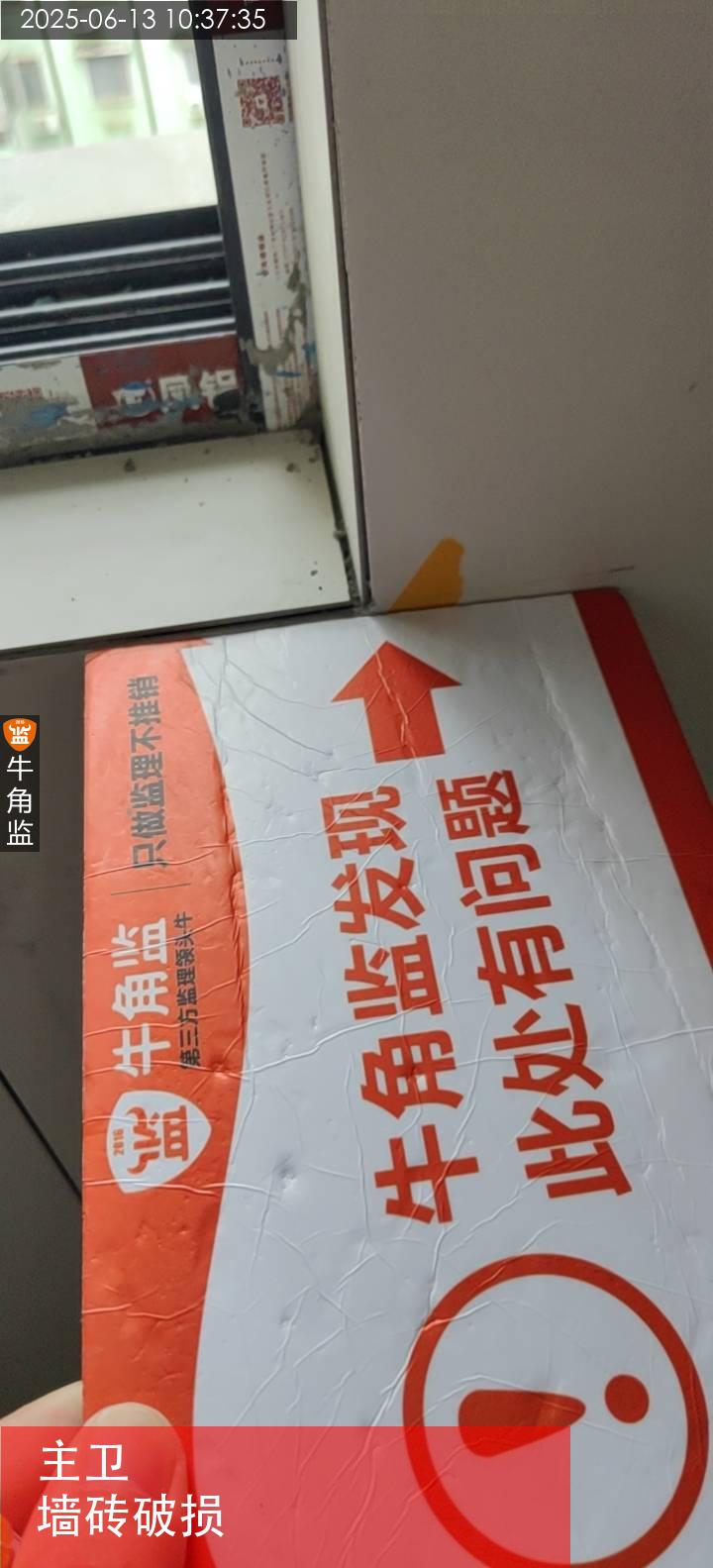

本次检查为泥木验收总结如下 本次检查发现问题: 1、主卫墙砖边角有破损,建议美缝不可覆盖的需修复处理; 2、厨房接缝缝隙过大,后期影响美观,建议重新调整; 3、主卫墙砖有两块空鼓,建议更换墙砖或灌浆处理; 4、主卧天花有水渗漏,建议核查漏水原因后针对性处理; 后期施工建议: 1、腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理 3、户内门需安排进场安装,避免影响腻子收口。
2025-06-13
白云区集********4625
设 计 师:未知
施工队长:未知
工地面积:101.00㎡
装修总价:0.00
本次评价:C
本次评语:

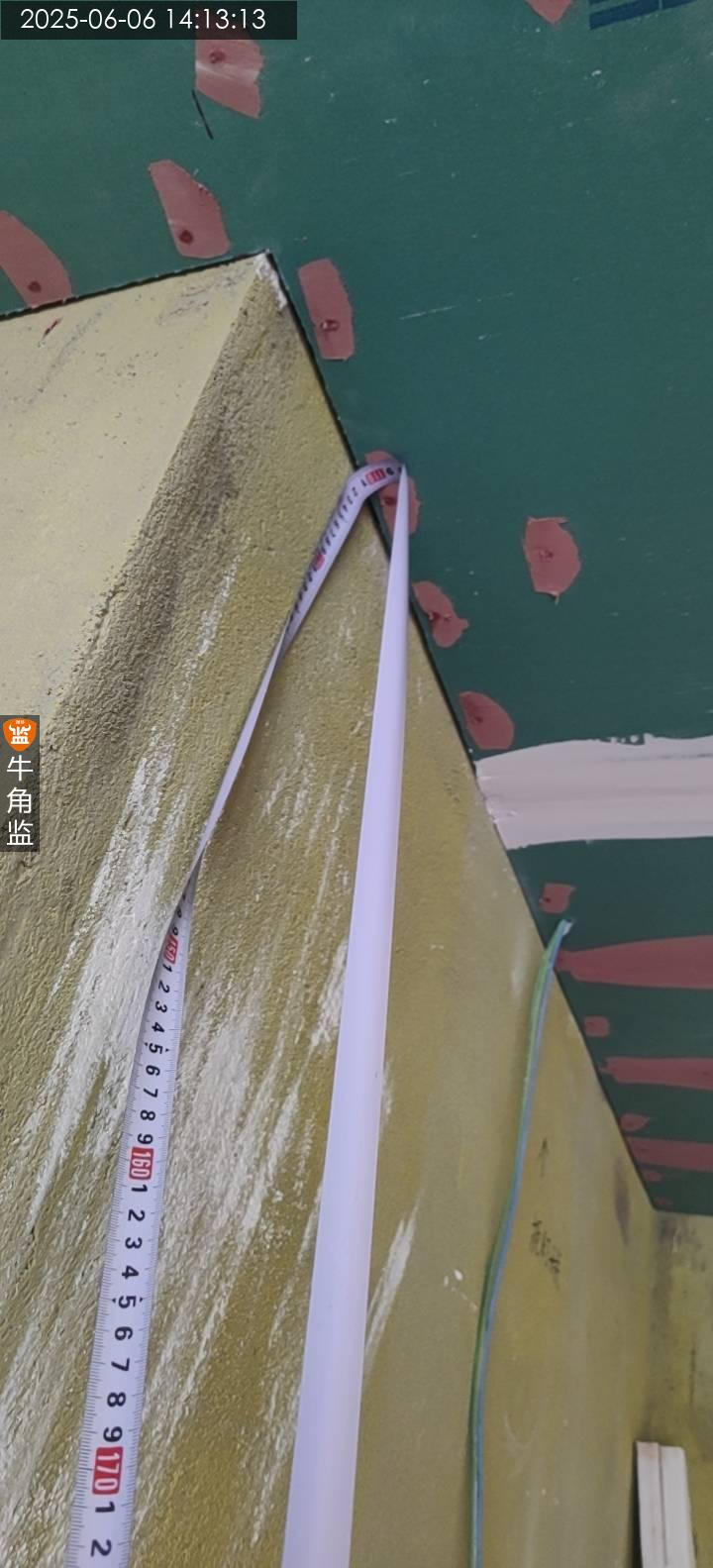

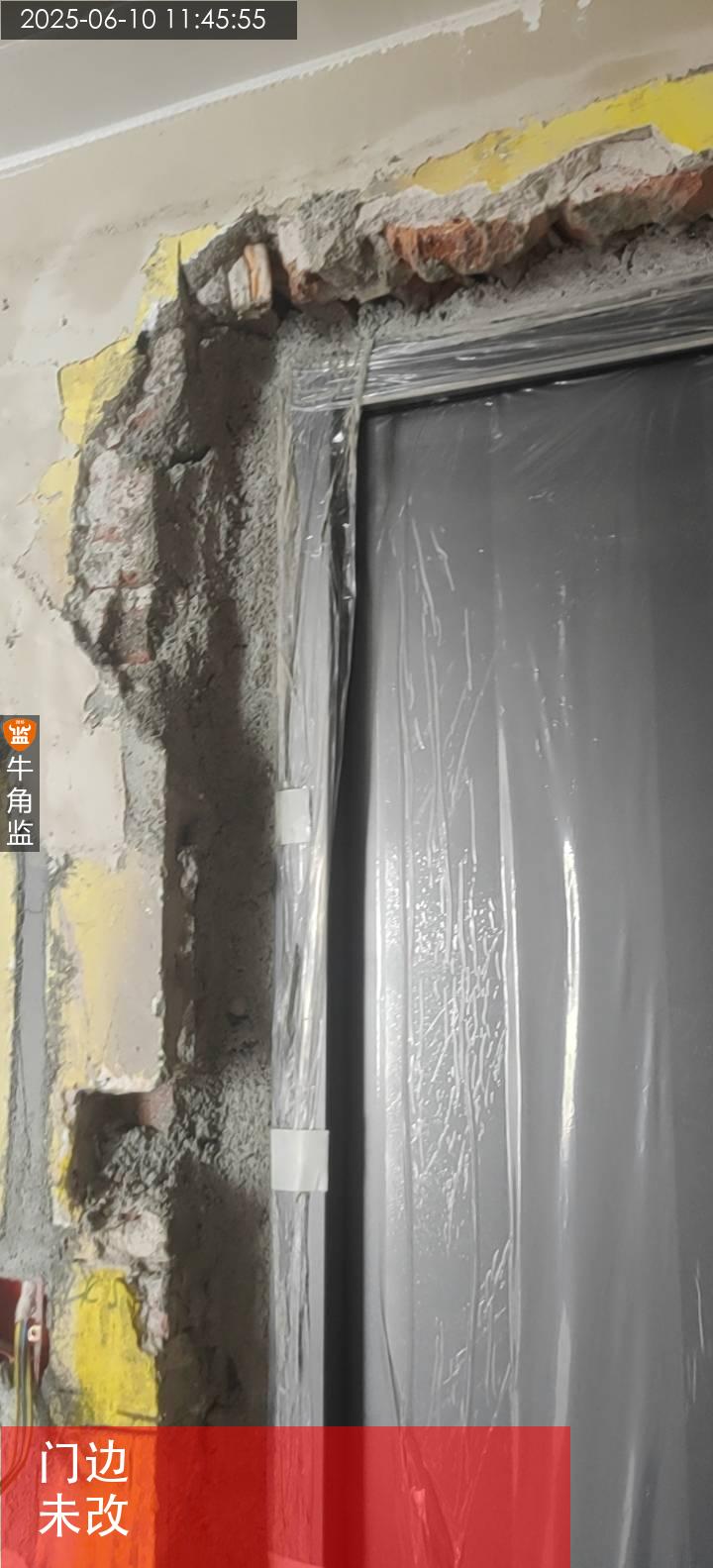

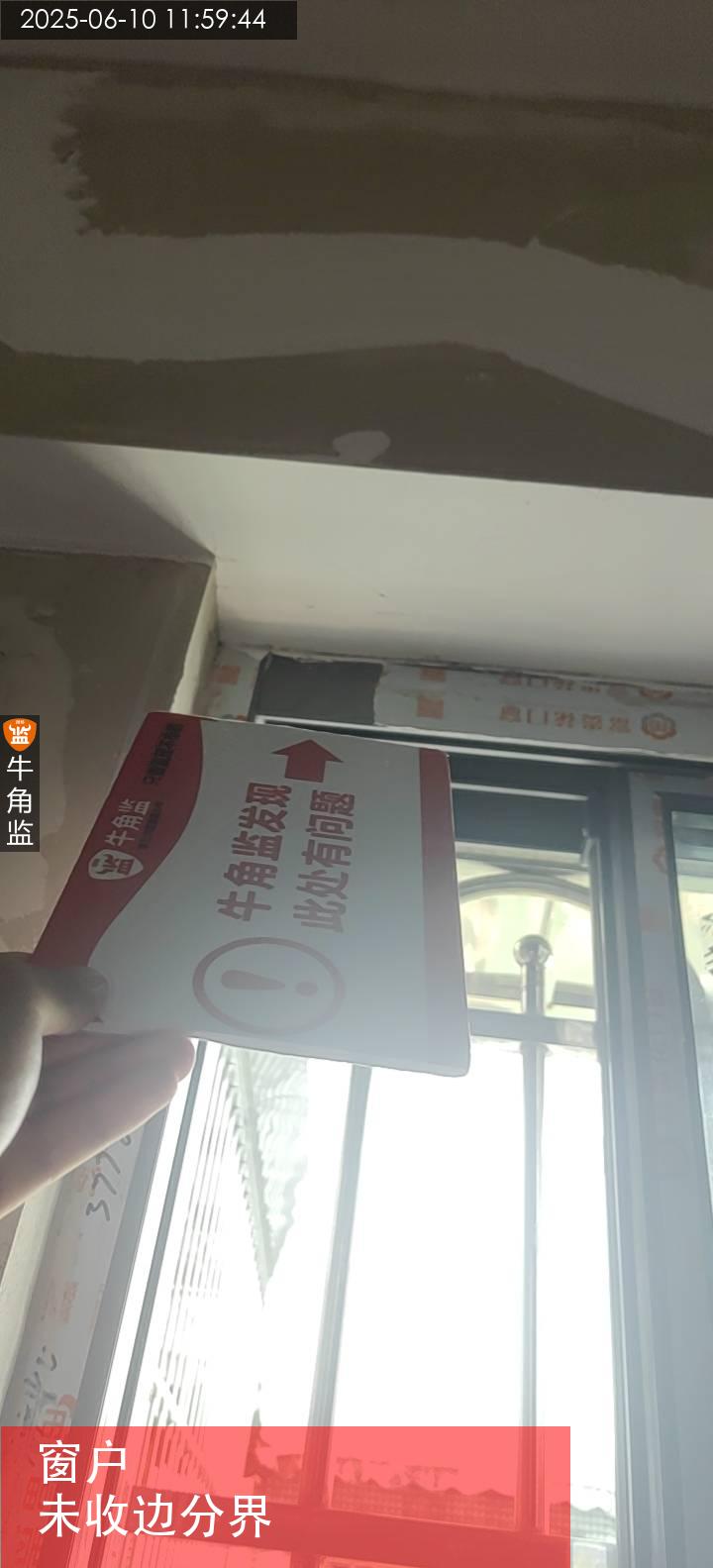

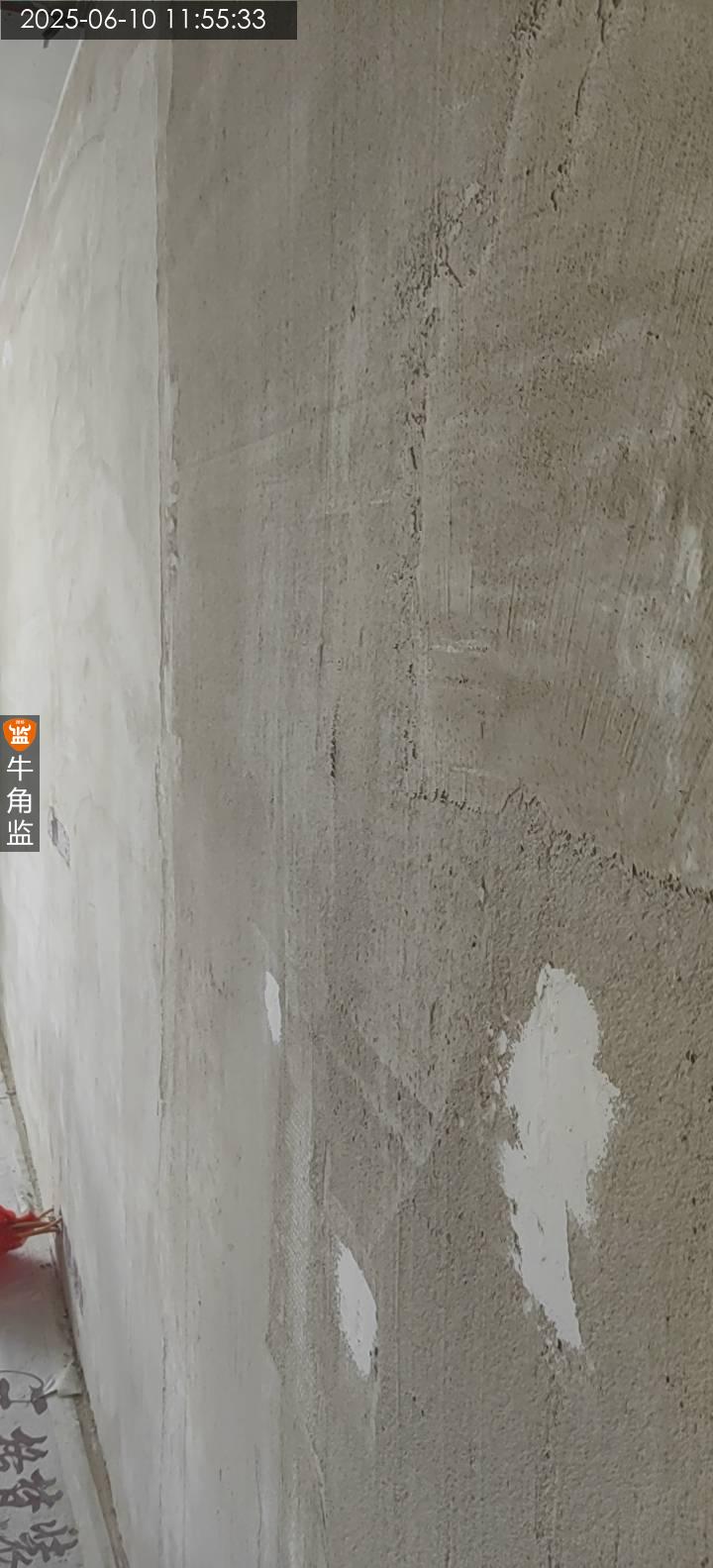

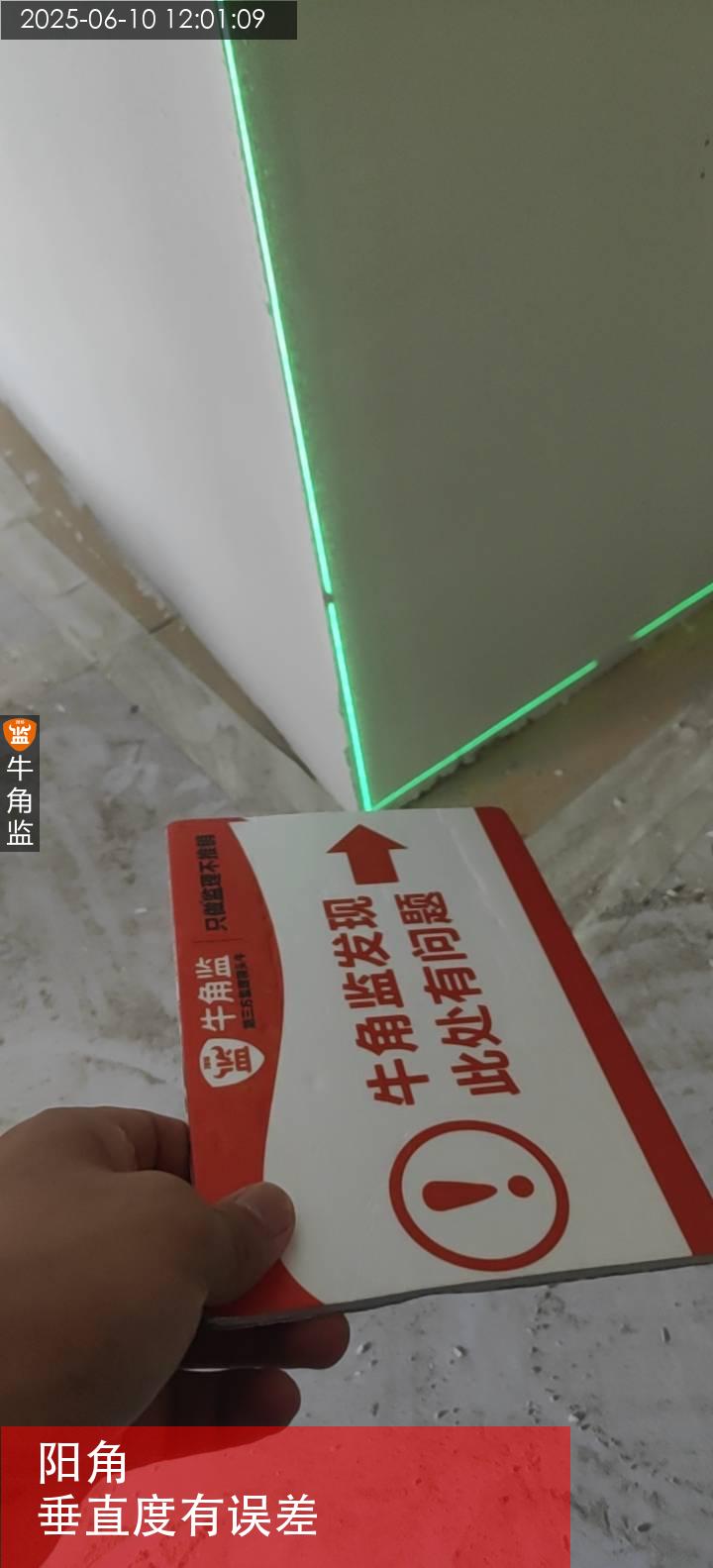

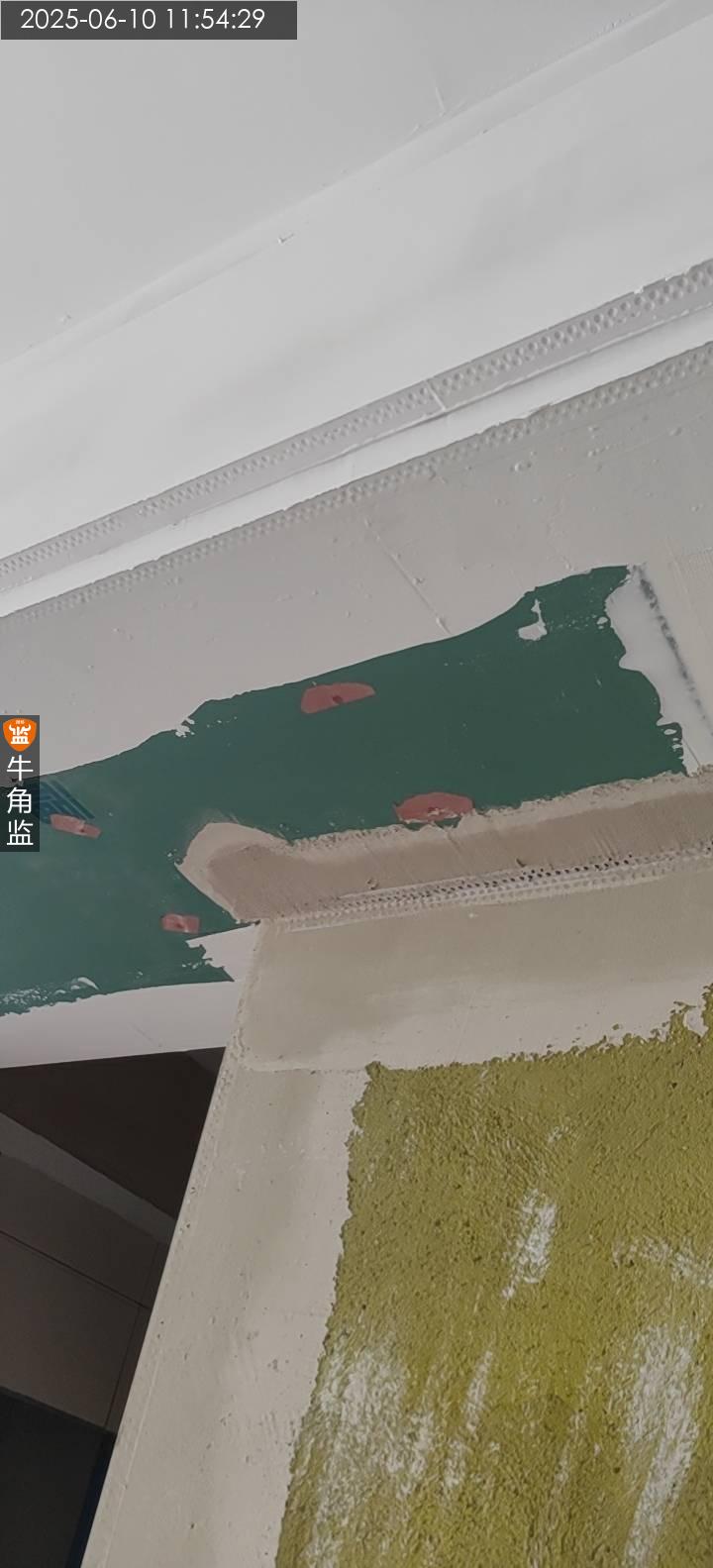

本次检查为扇灰巡检总结如下 本次检查发现问题: 1、门窗未用美纹纸收边分界,易污染,建议施工前需用美纹纸收边分界; 2、阳角垂直度有误差,建议后期打磨处理; 后期施工建议: 1、腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理 3、户内门需安排进场安装,避免影响腻子收口。
2025-06-10
白云区集********4625
设 计 师:未知
施工队长:未知
工地面积:101.00㎡
装修总价:0.00
本次评价:C
本次评语:

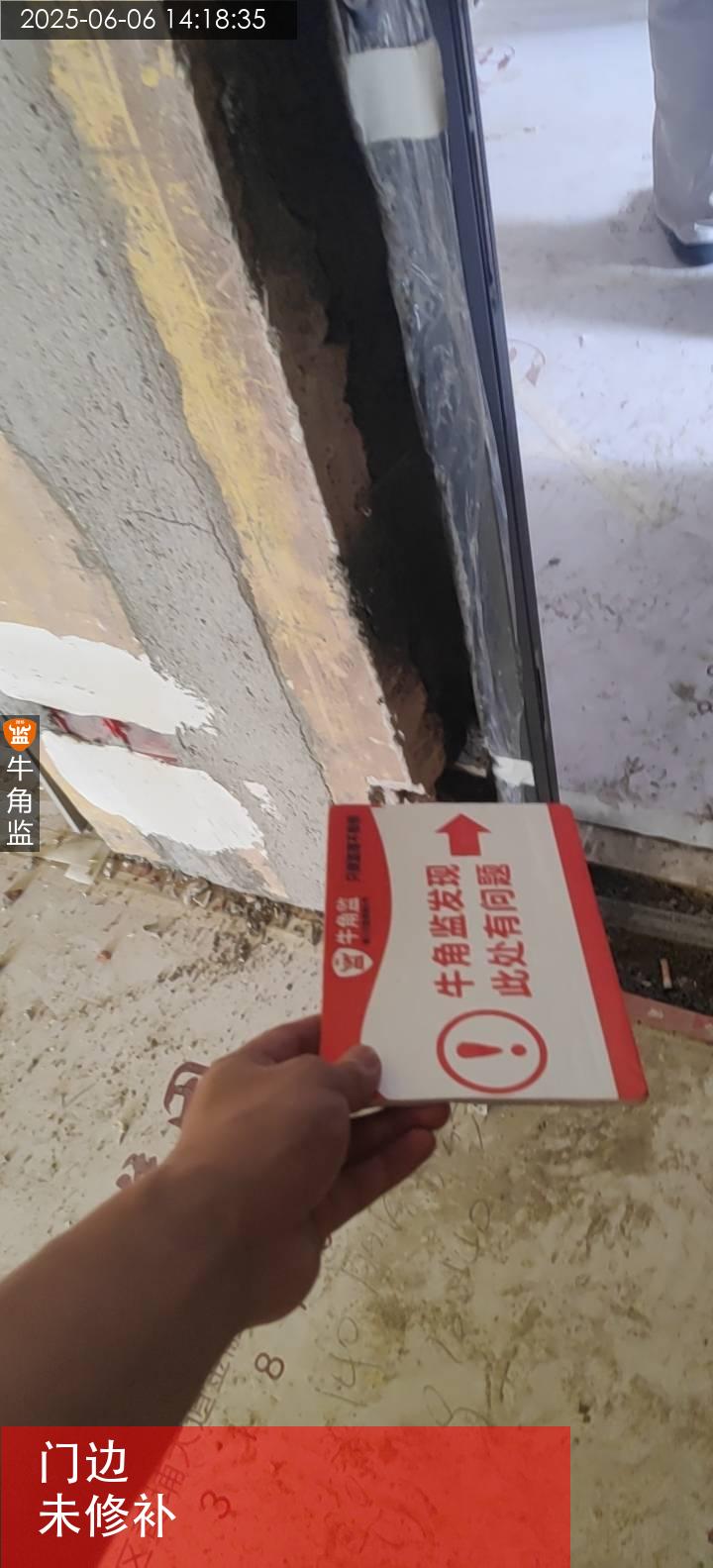

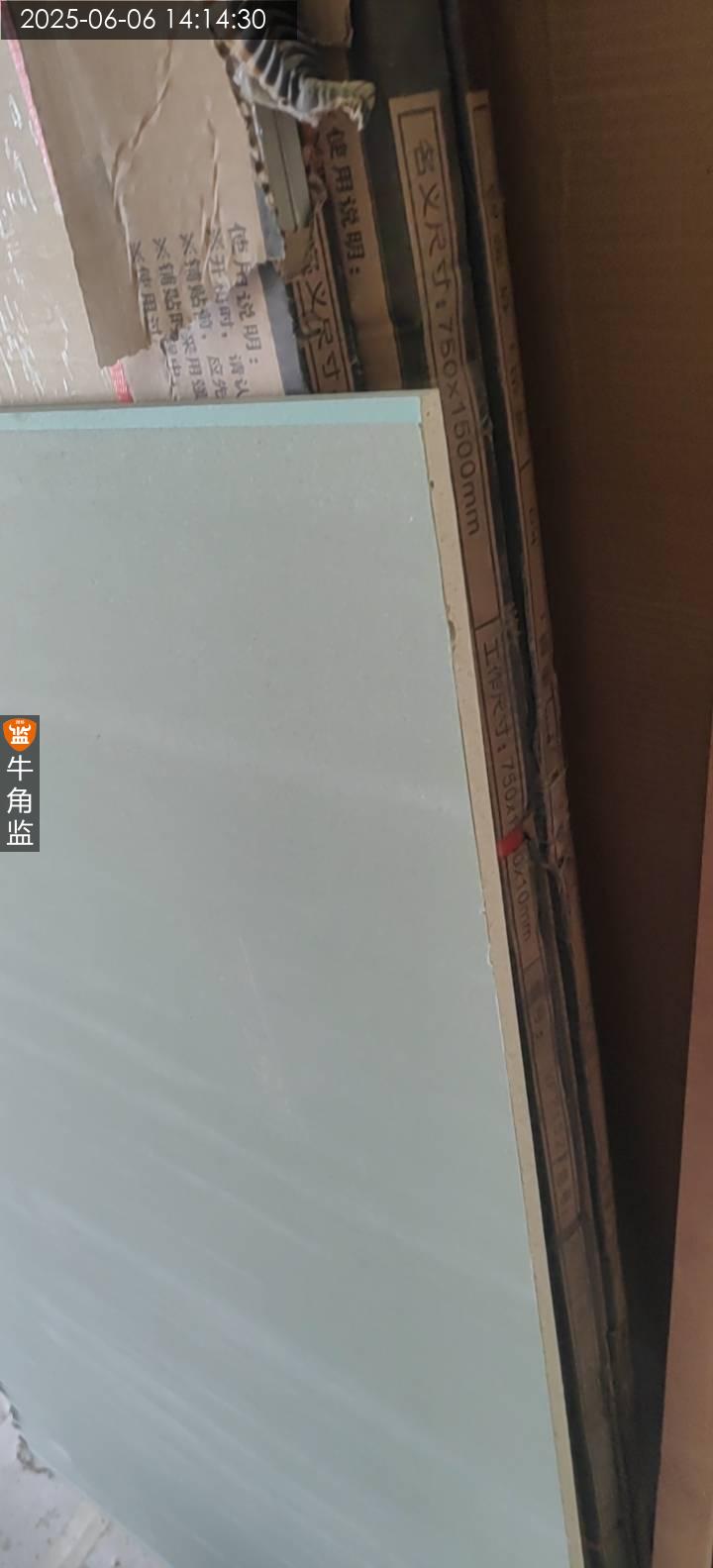

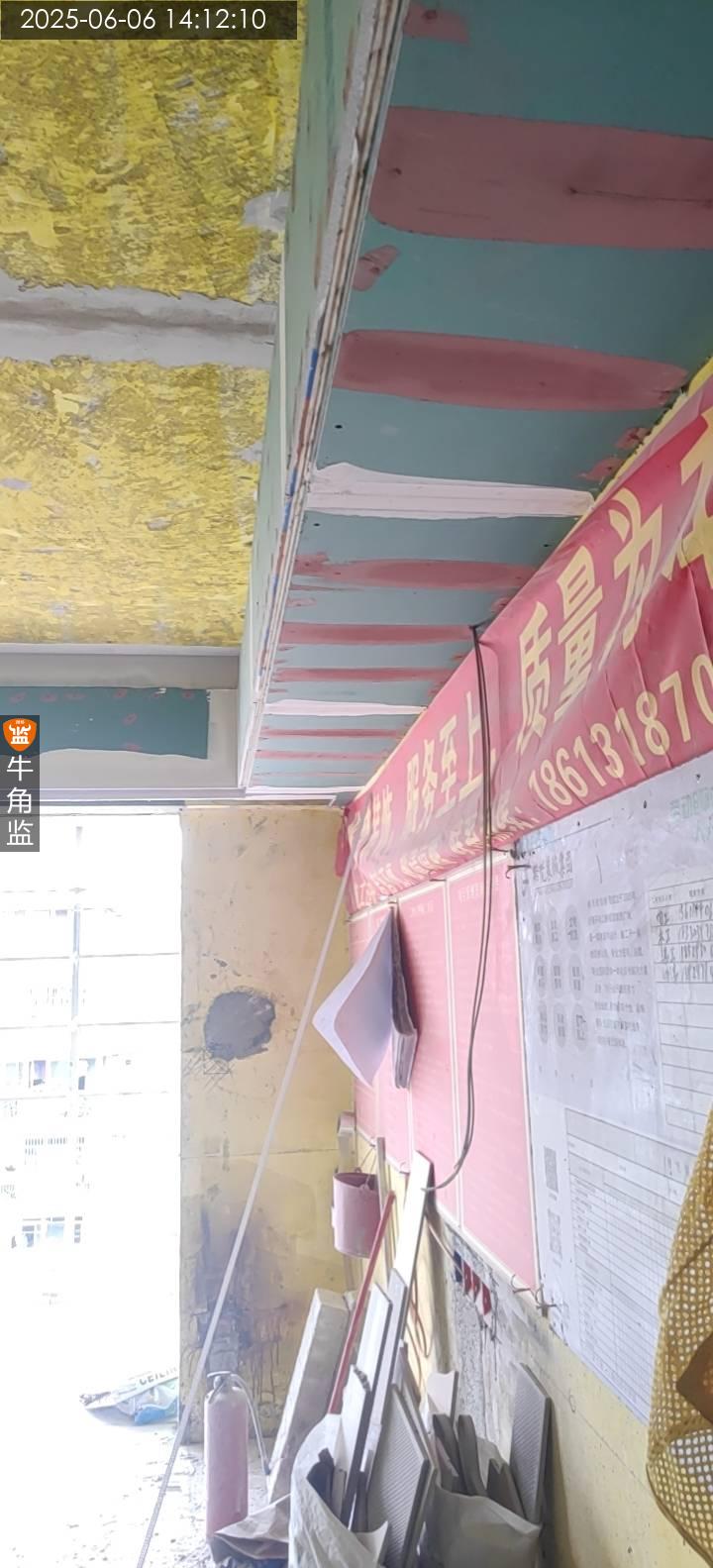

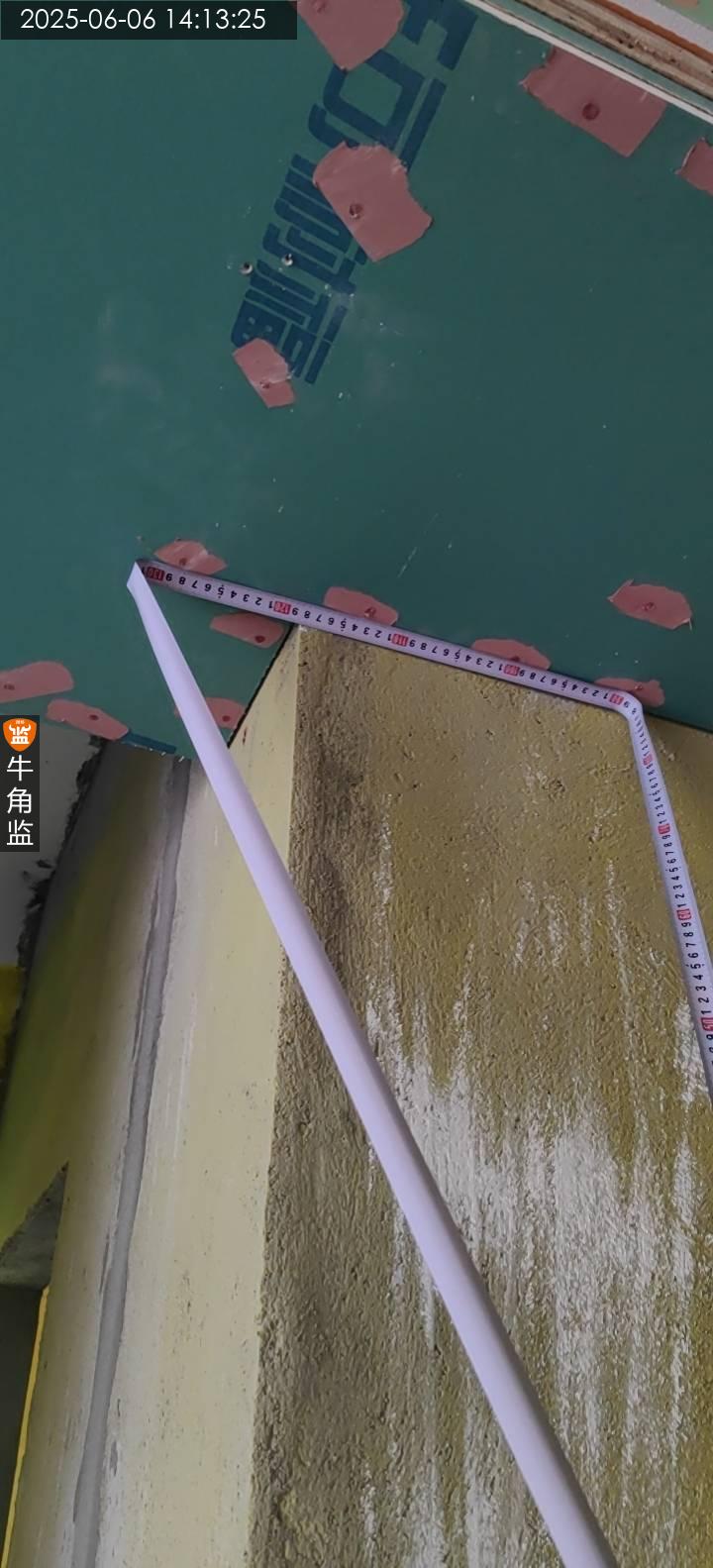

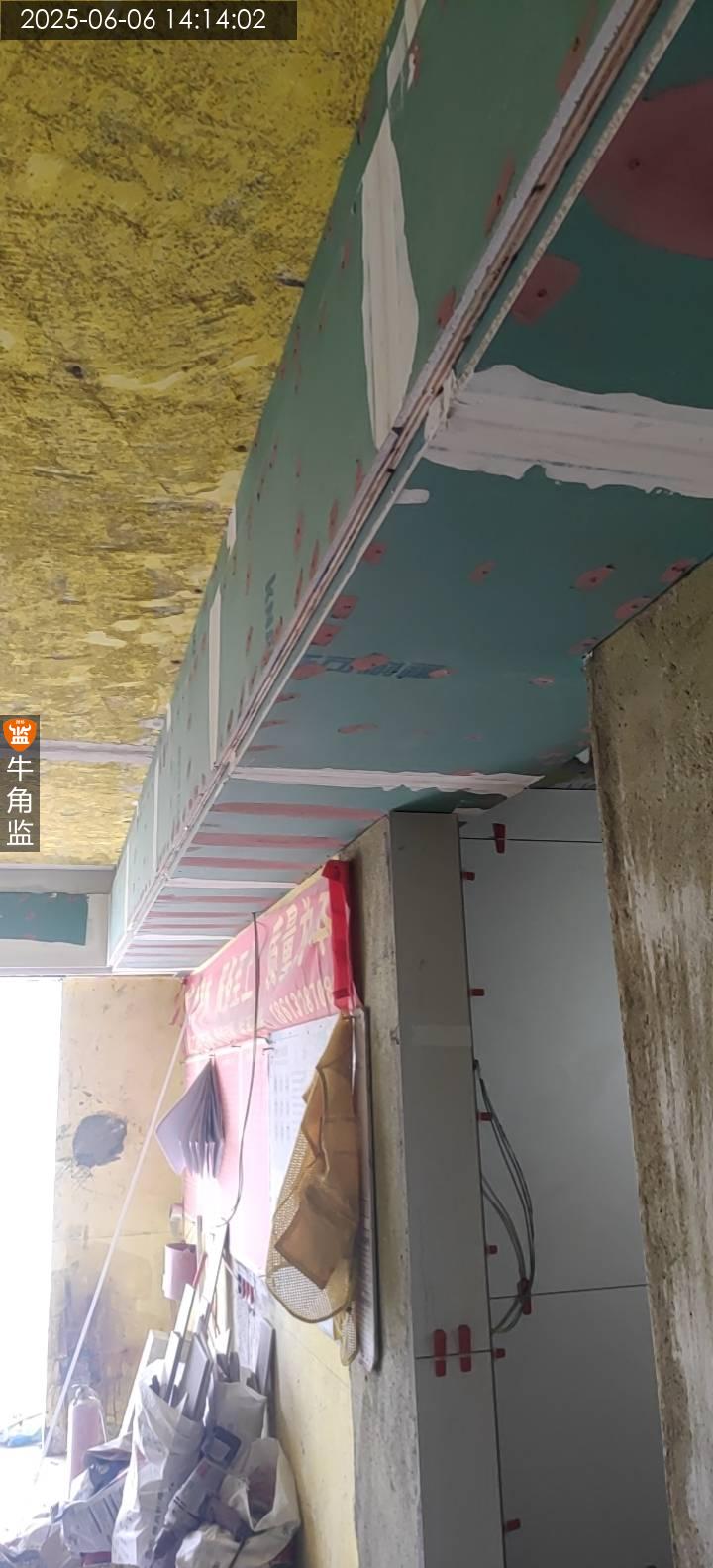

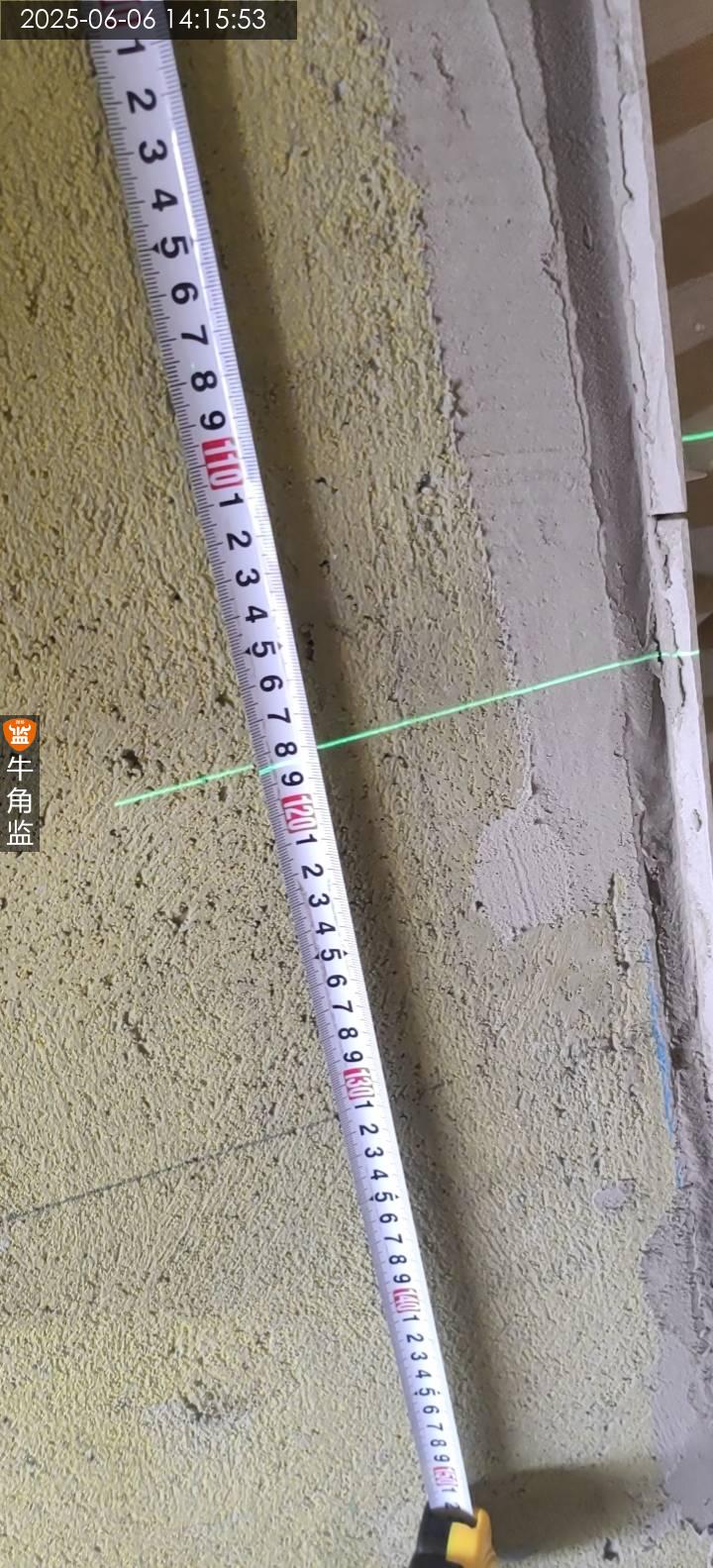

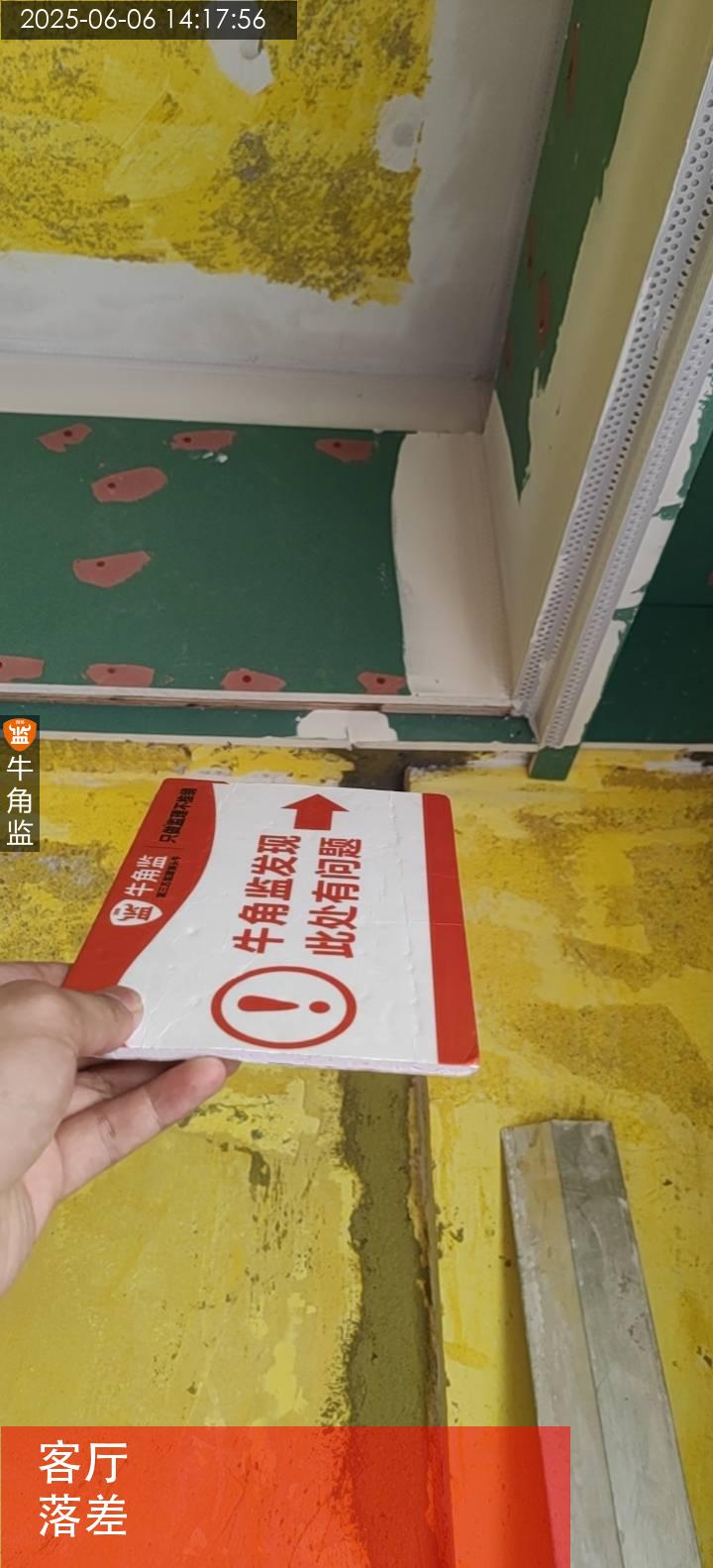

本次检查为木工验收总结如下 本次检查发现问题: 1、客厅石膏板与梁位落差过大,建议用木工封边或用找平石膏分层找平; 2、入户门安装后未及时修补批荡,影响后期扇灰,建议用水泥砂浆或找平石膏修补; 后期施工建议: 1、天花吊顶自攻螺丝需防锈处理;伸缩缝必须使用粘粉或环氧树脂勾缝,并贴牛皮纸防开裂处理。 2、阴阳角需设置阴阳角条,收口美观顺直。墙面建议满挂纤维网,一遍腻子使用外墙腻子,强度较高,防开裂性能较强。 4、窗边、门边需用美纹纸分色保护处理,避免腻子施工污染。

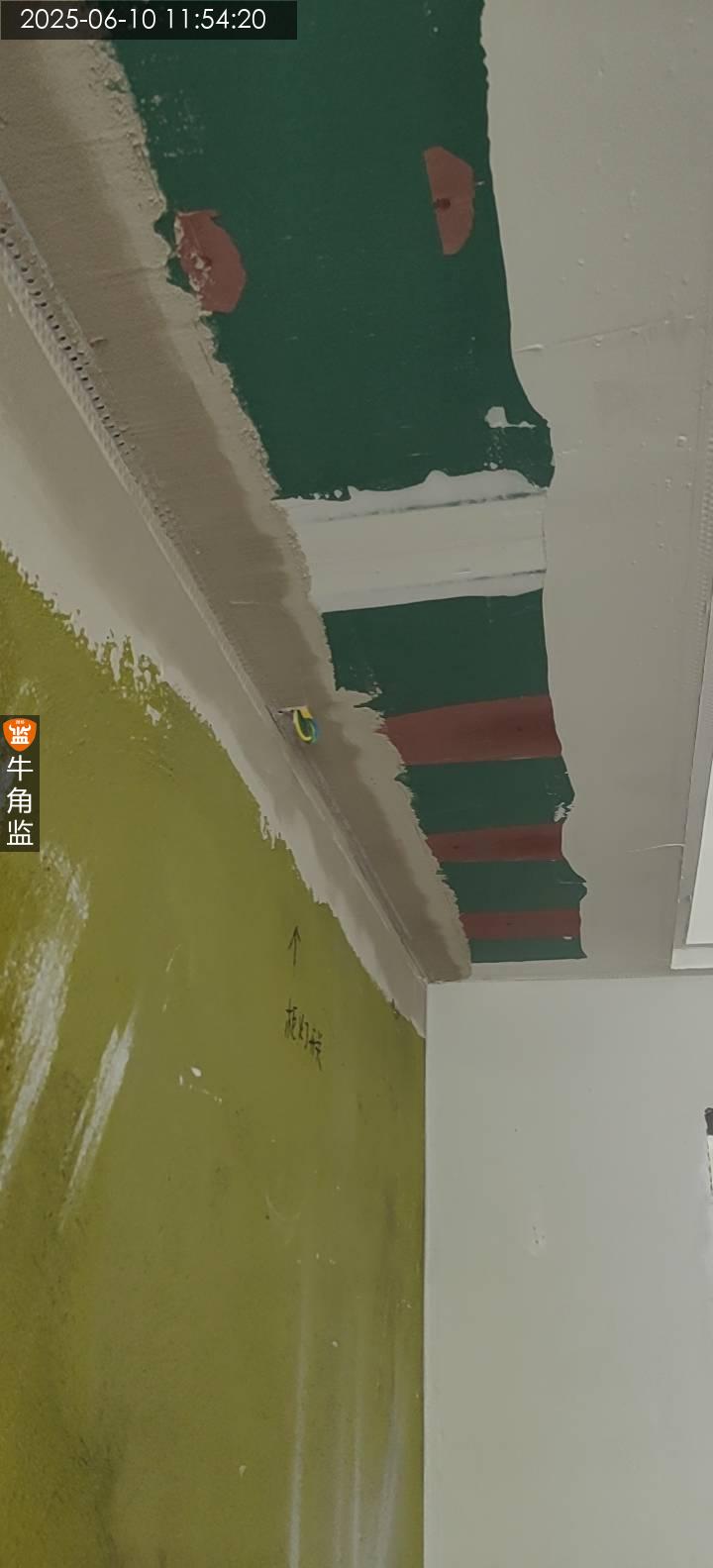

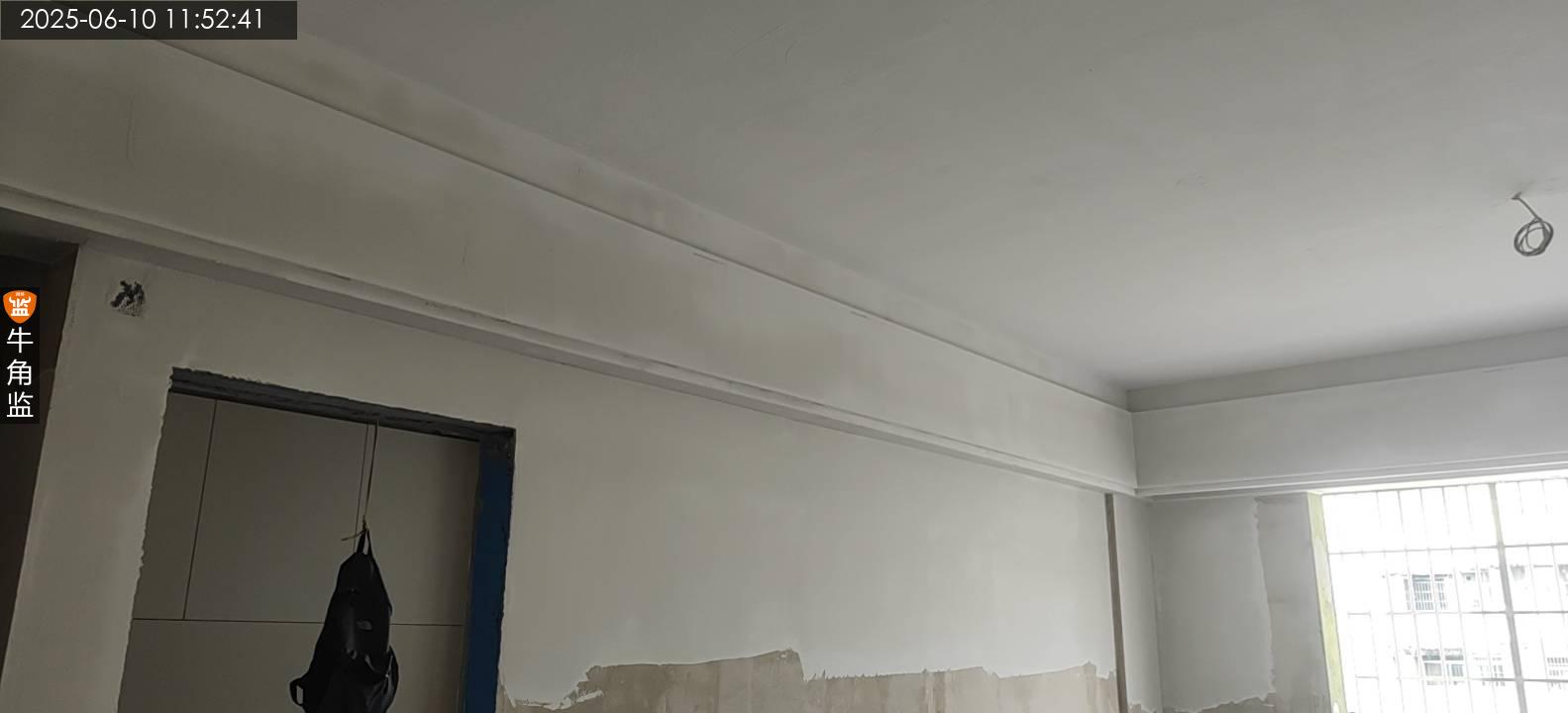

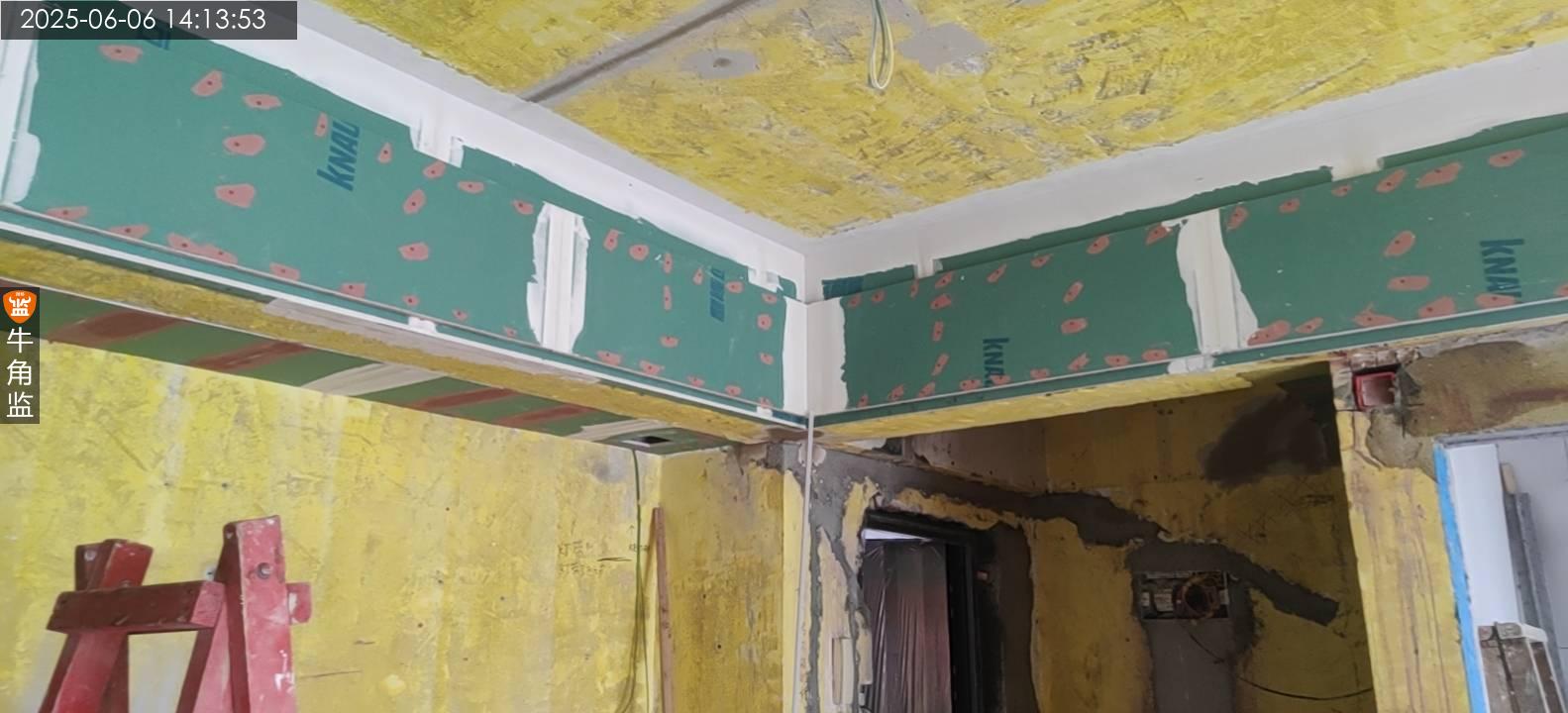

2025-06-06
白云区集********4625
设 计 师:未知
施工队长:未知
工地面积:101.00㎡
装修总价:0.00
本次评价:C
本次评语:

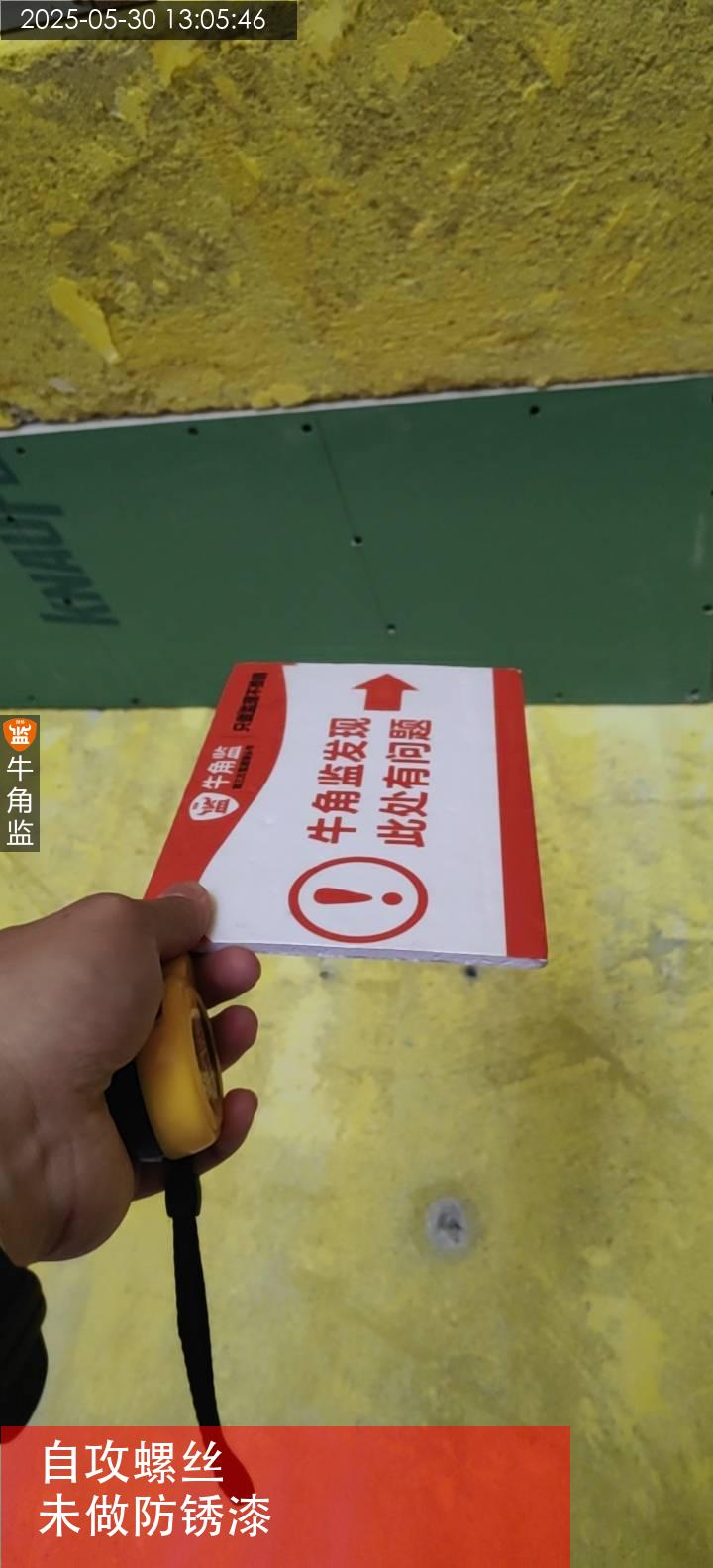

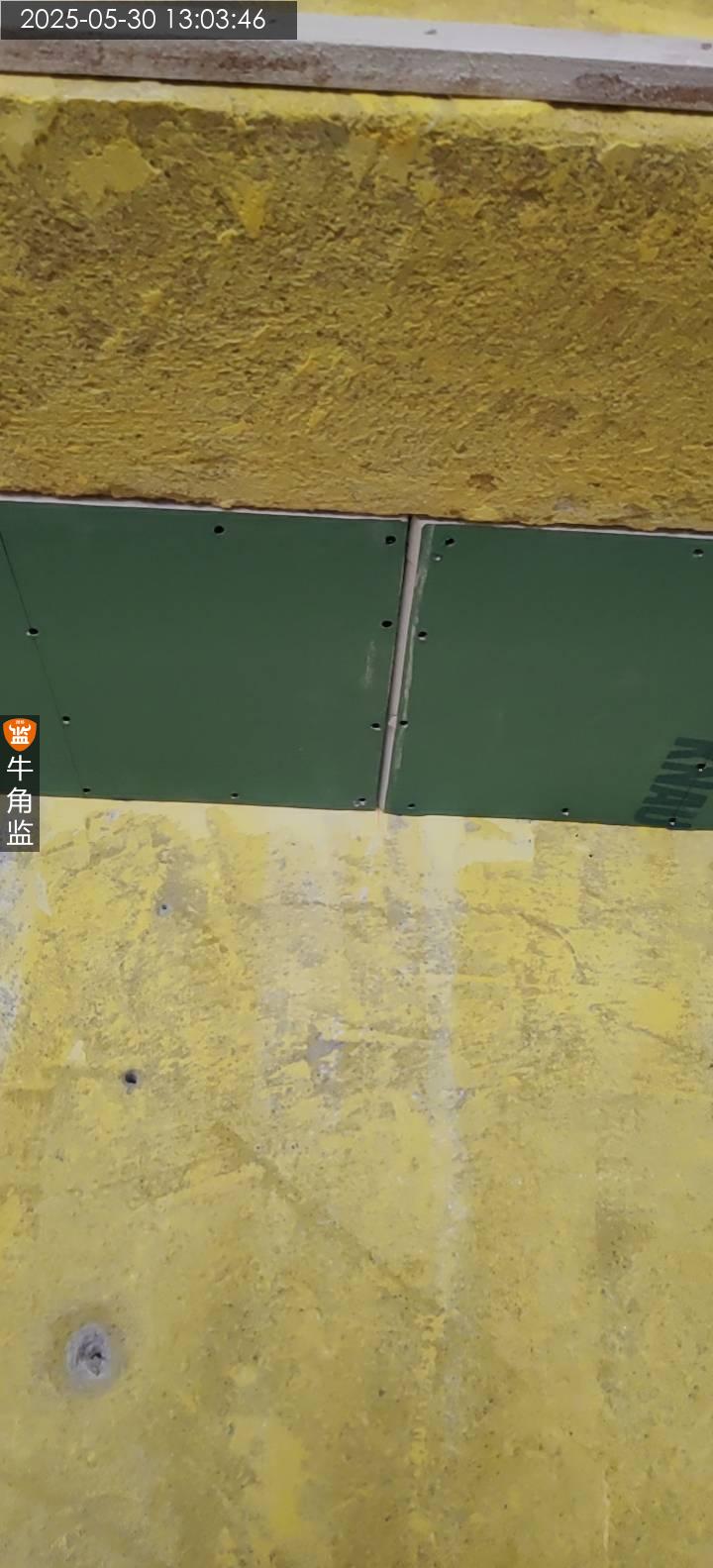

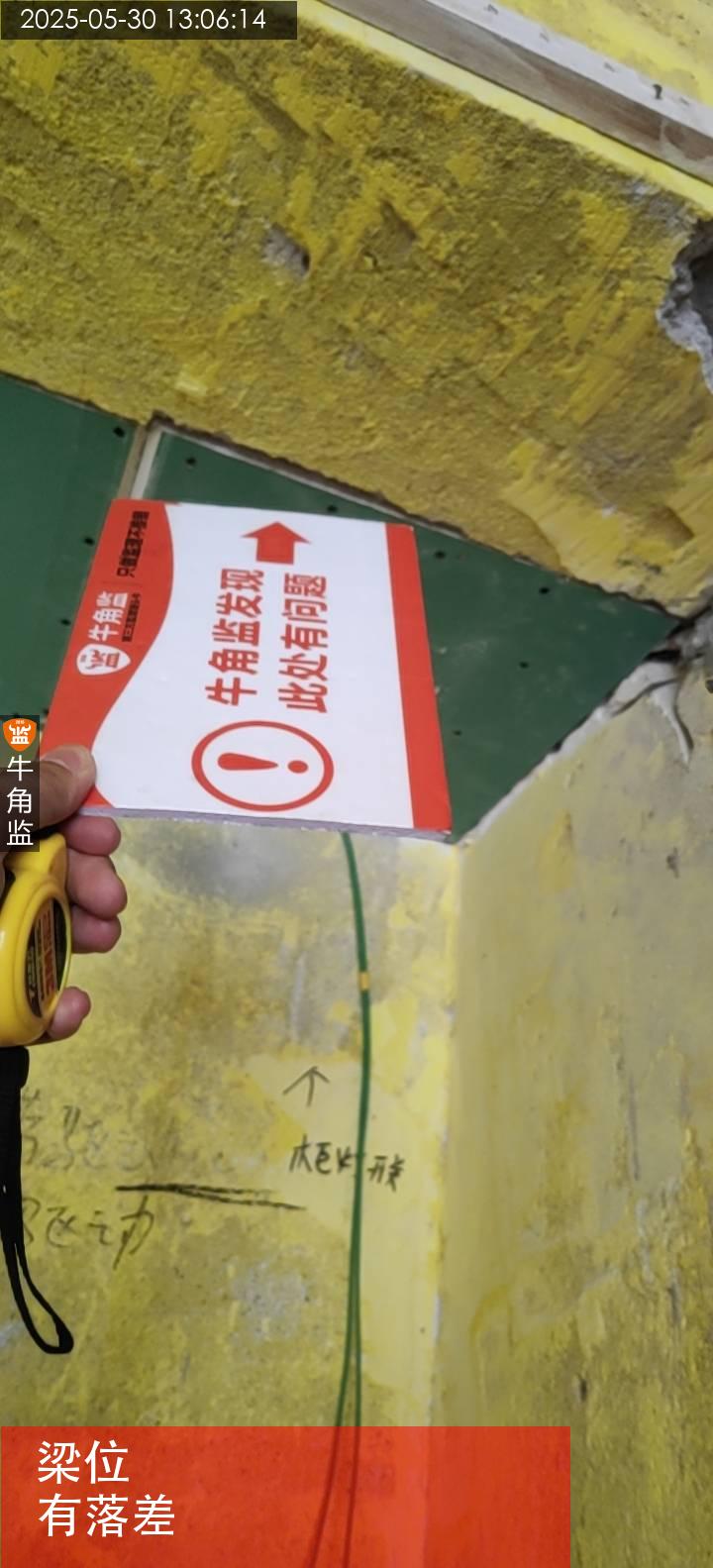

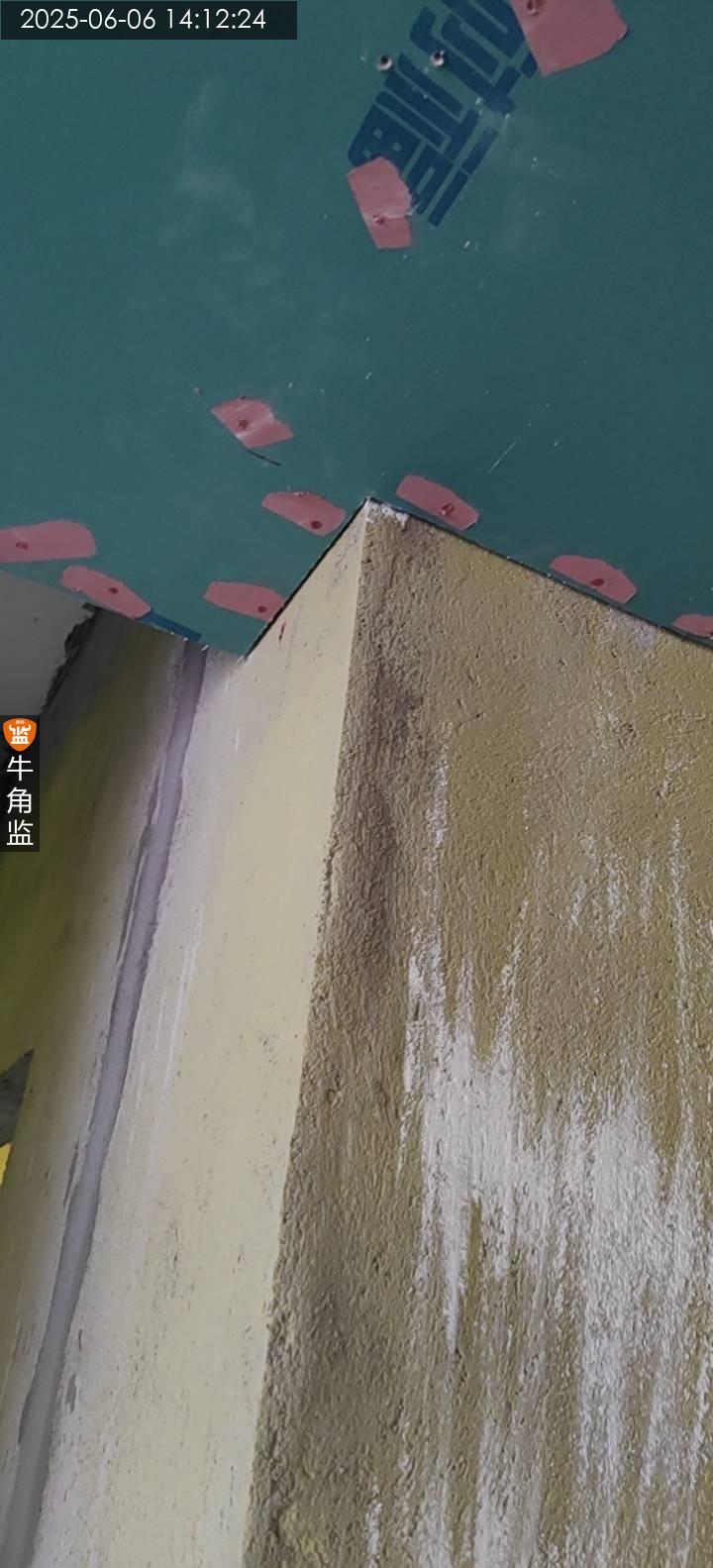

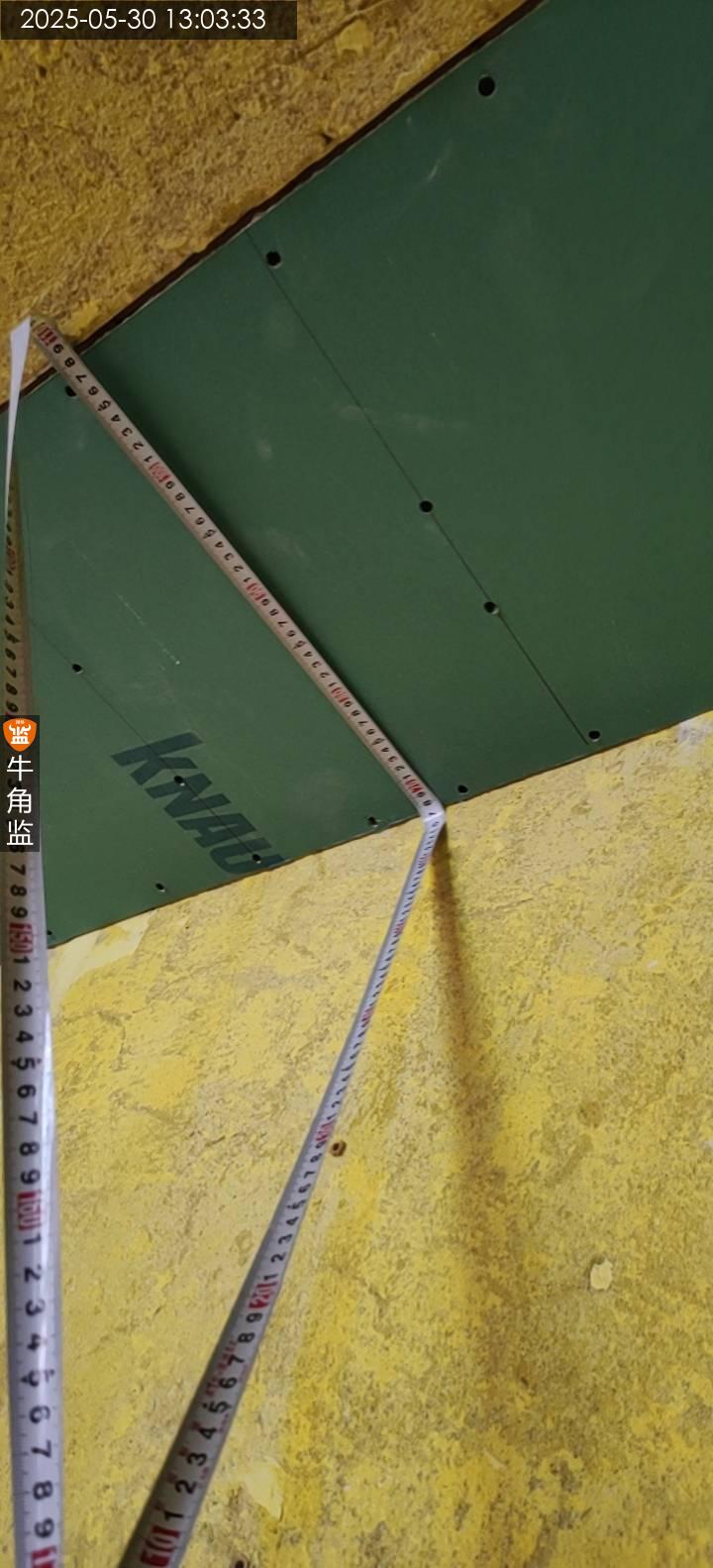

本次检查为木工巡检总结如下 本次检查发现问题: 1、自攻螺丝未涂刷防锈漆,建议后期扇灰前涂刷防锈漆作防锈处理; 2、梁位与石膏板有落差,建议后期扇灰用找平石膏找平; 后期施工建议: 1、天花吊顶建议使用双层板错缝设置,稳定性、防开裂性能较好。 2、转角处需设置整板(T型或L型),板与板伸缩缝应大小均匀,宽度2mm左右。 3、天花吊顶整体水平平整度2-3mm左右。

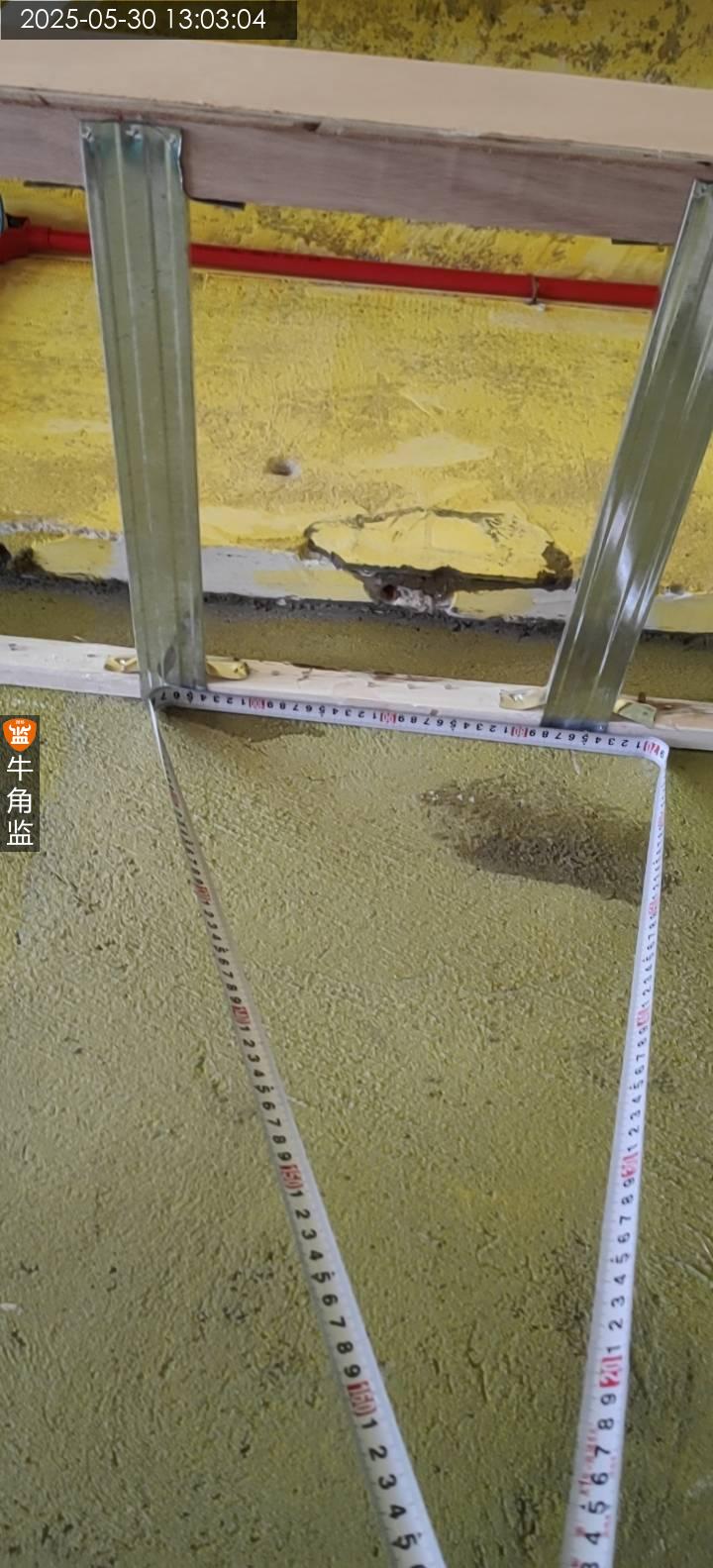

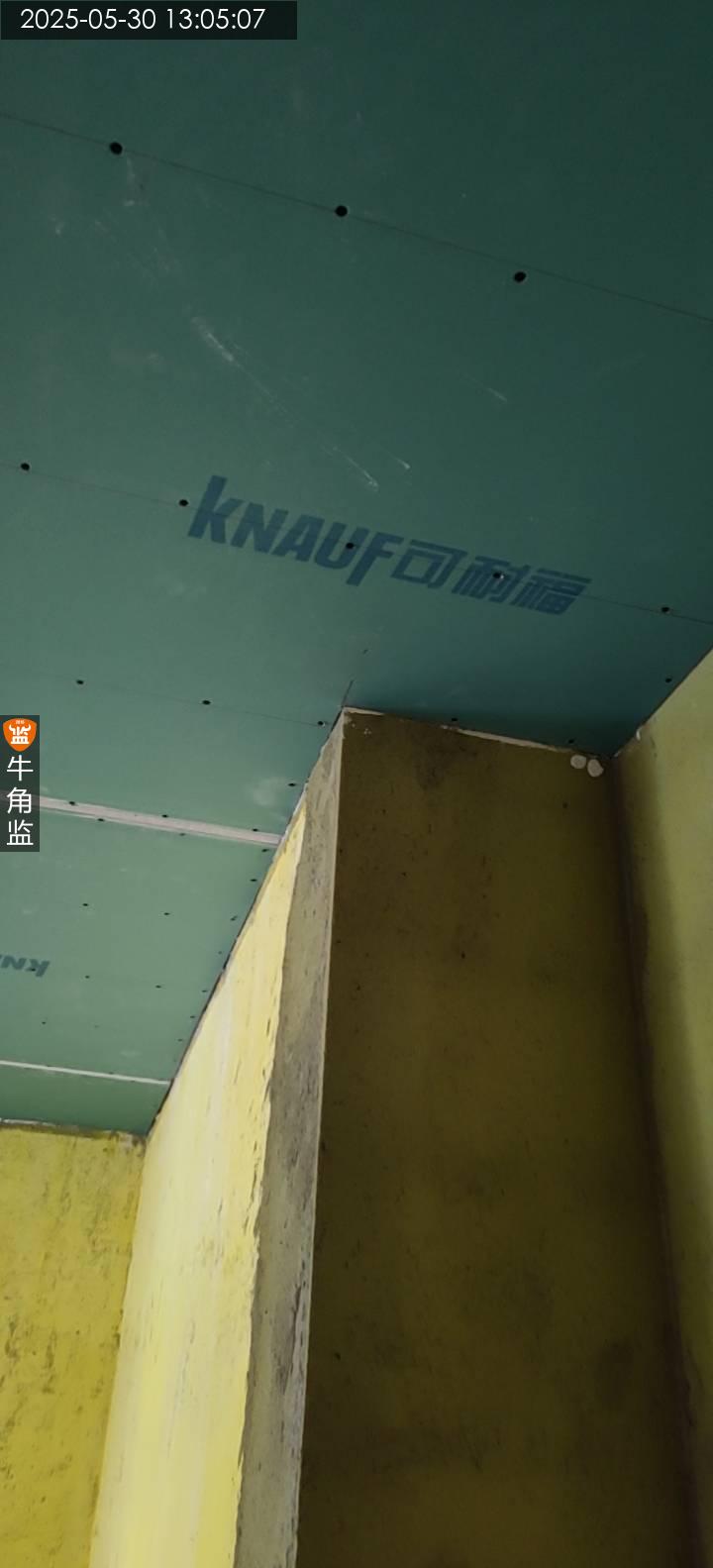

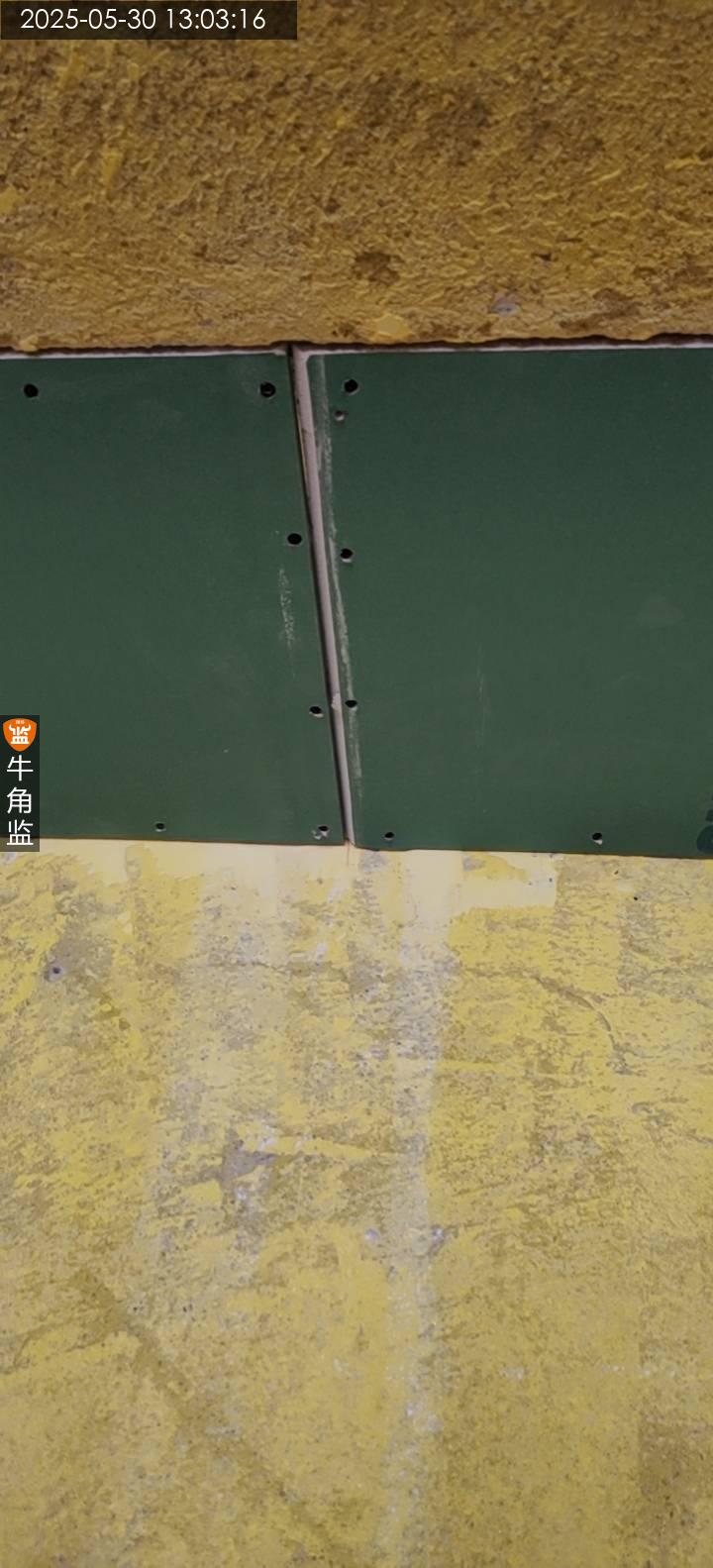

2025-05-30
白云区集********4625
设 计 师:未知
施工队长:未知
工地面积:101.00㎡
装修总价:0.00
本次评价:C
本次评语:

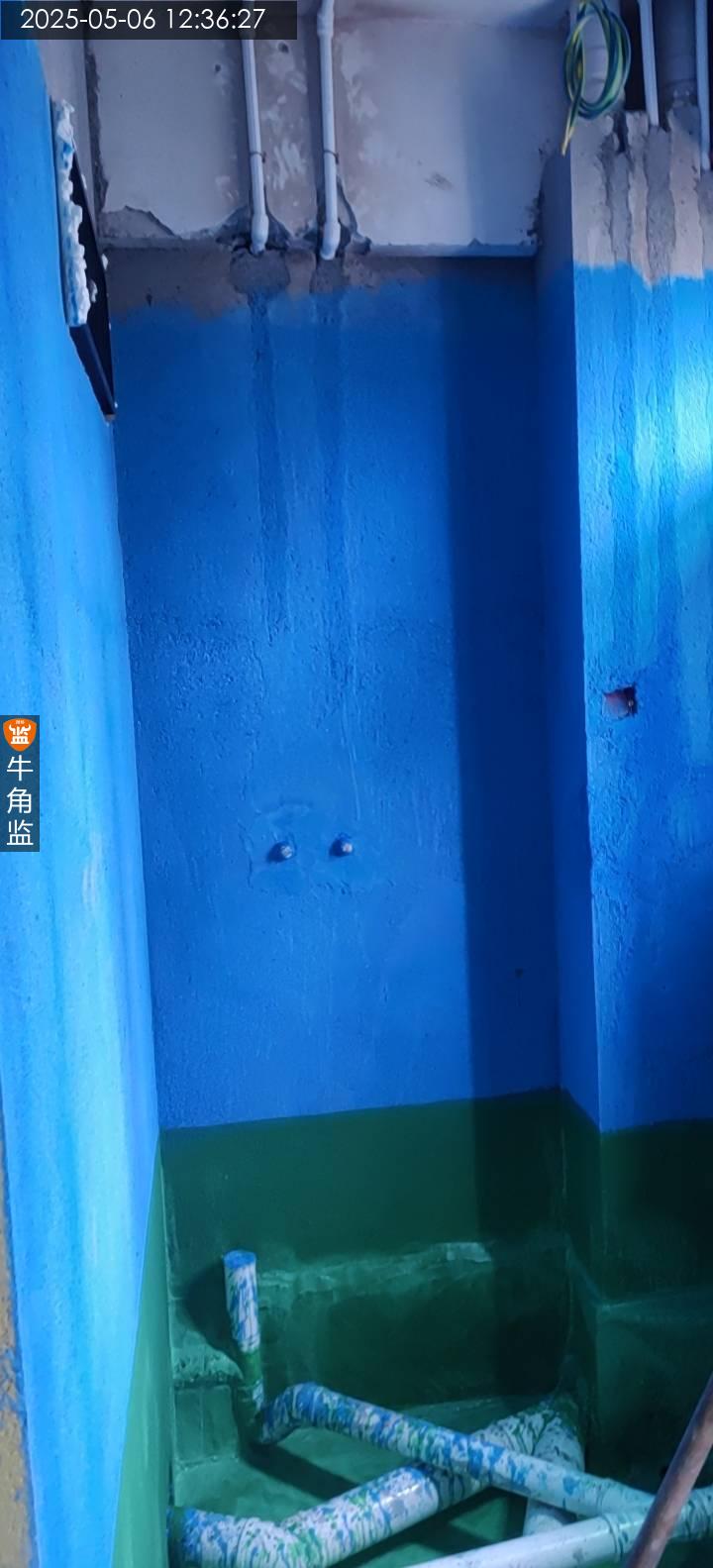

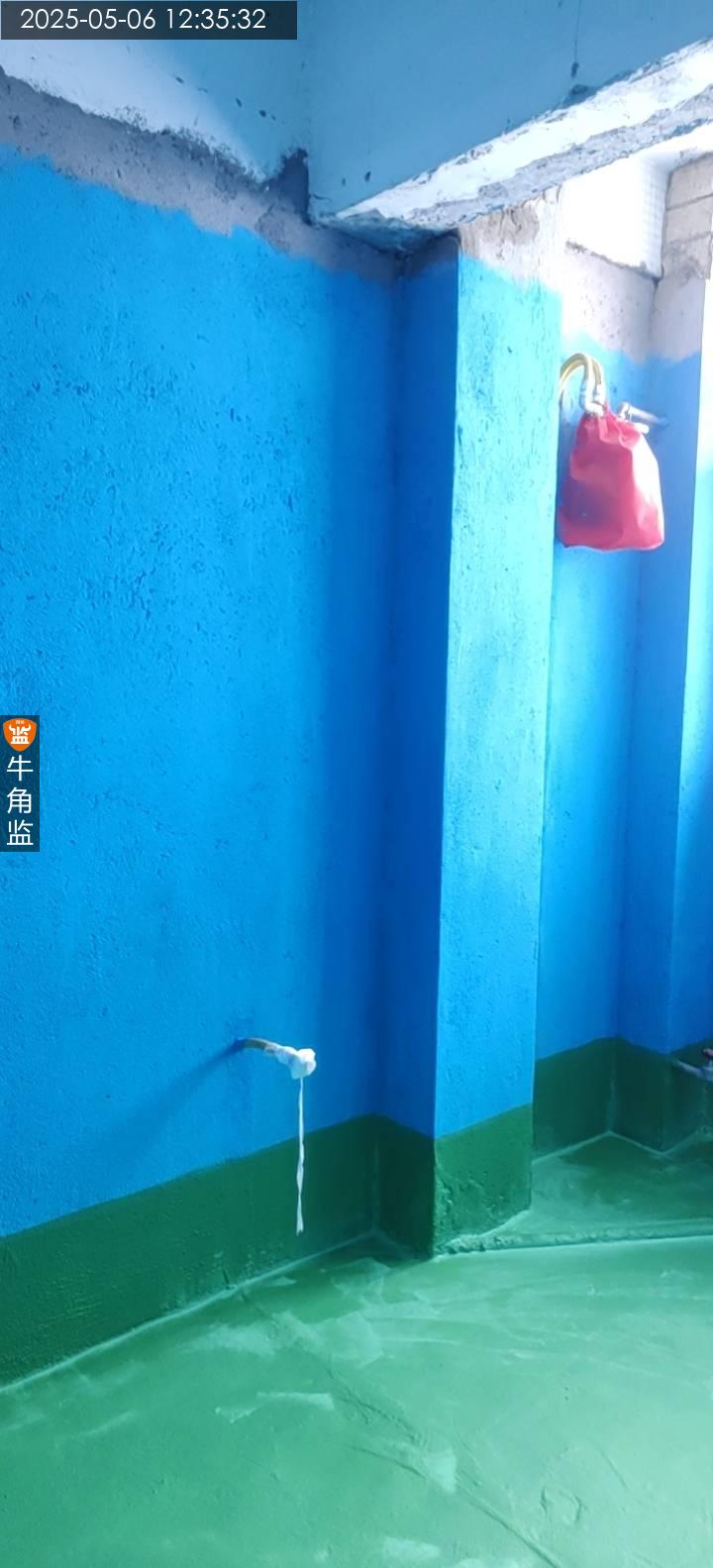

本次检查为防水验收总结如下 本次检查发现问题: 1、阴阳角及管道未施工附加层,建议闭水试验后阴阳角已及管道周边施工附加层; 2、公卫水管周边有渗漏,建议管道位置重新施工防水再闭水; 后期施工建议: 1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。 2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。 3、回填找平层建议加钢丝网片,做防开裂处理。 4、防水高度要求统一到贴砖高度,一横一竖两遍,封完沉箱后地面还要刷一层地面防水 5、要求48小时闭水,验收合格后必须做地面防水附加层 6、地面闭水要没过地梁,瓷砖验收后加做漫水试验

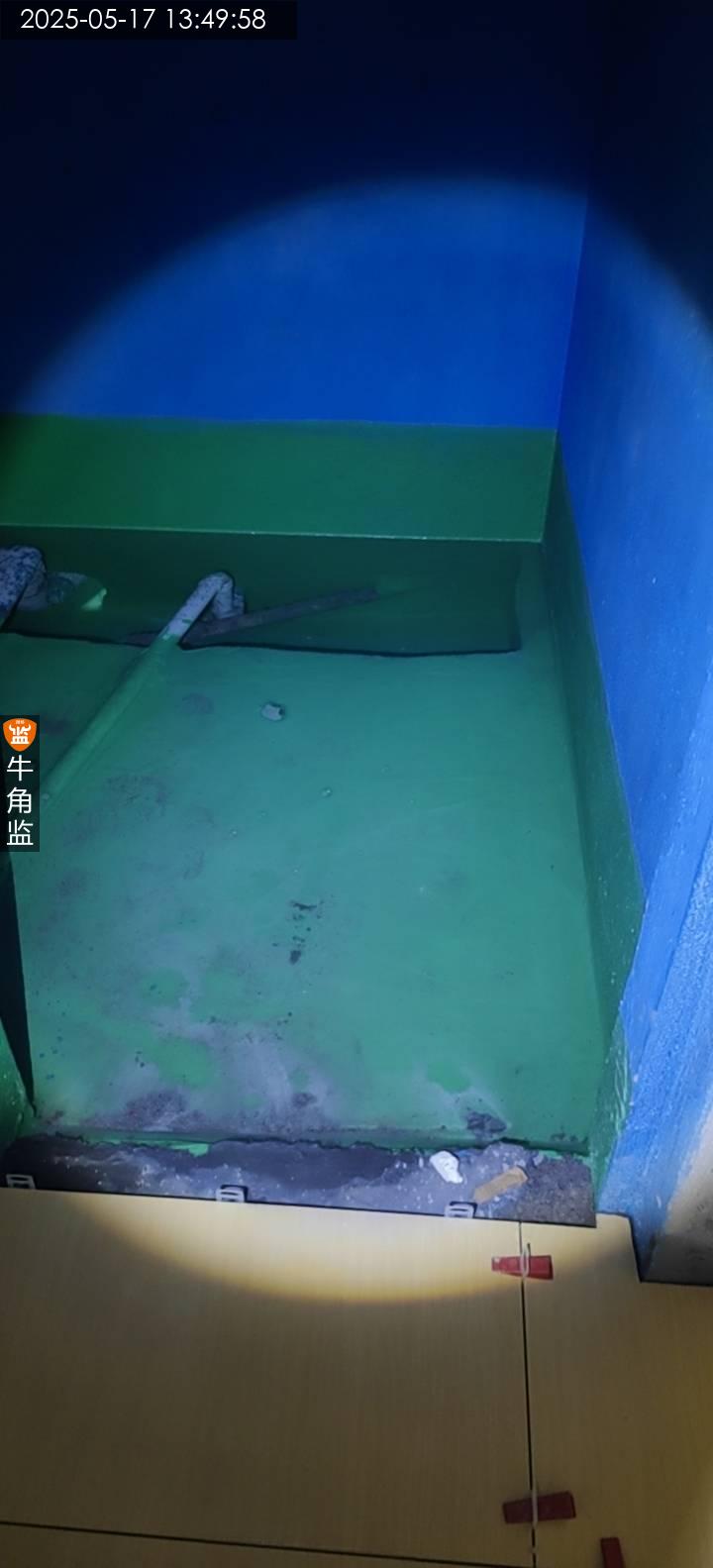

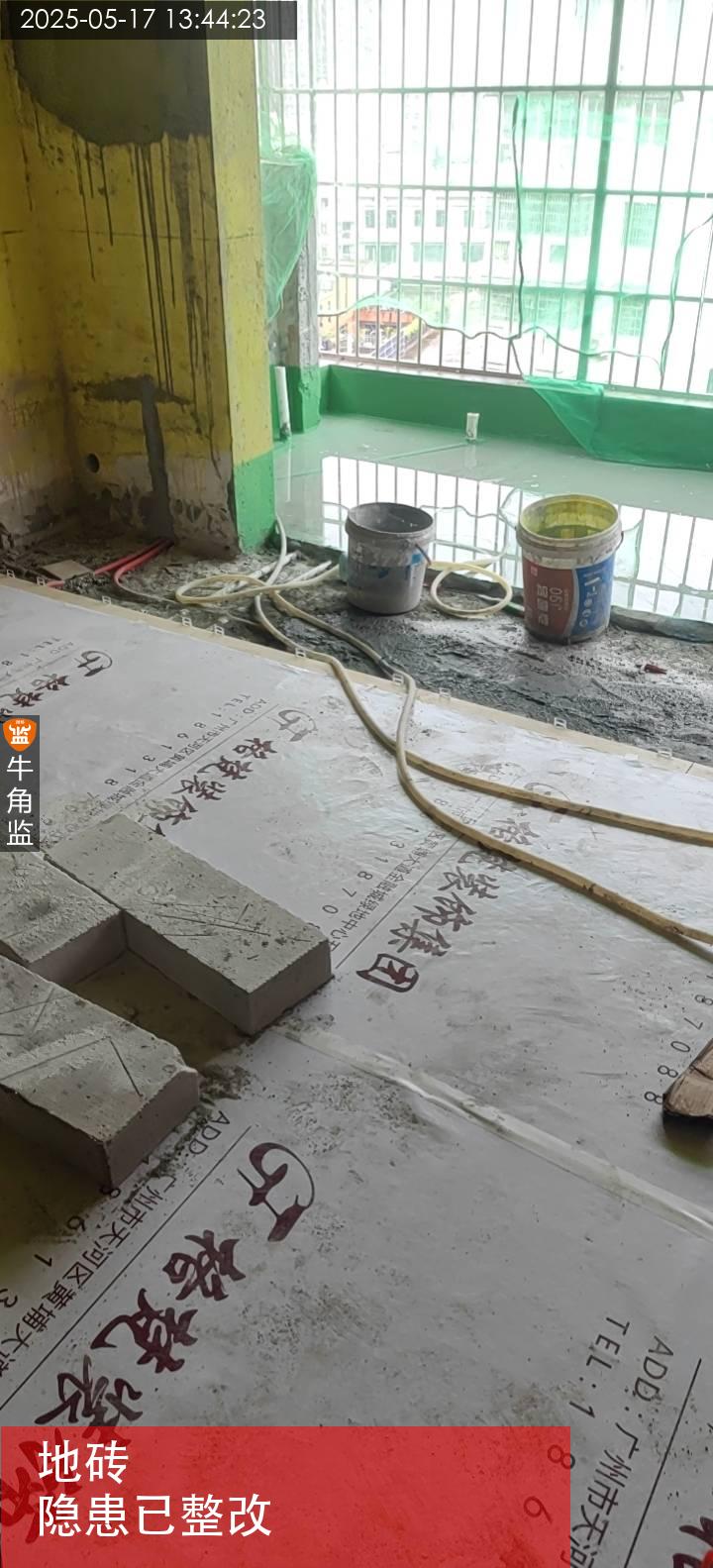

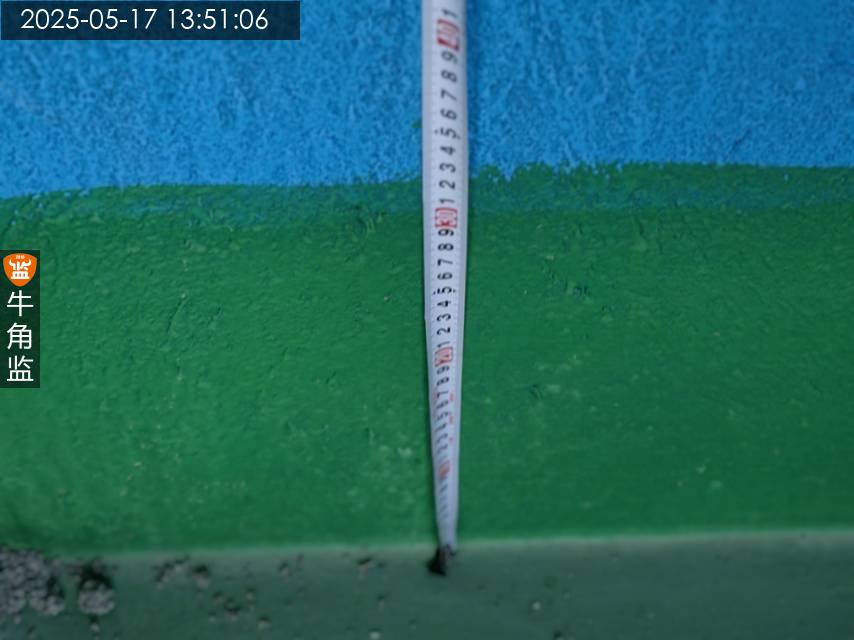

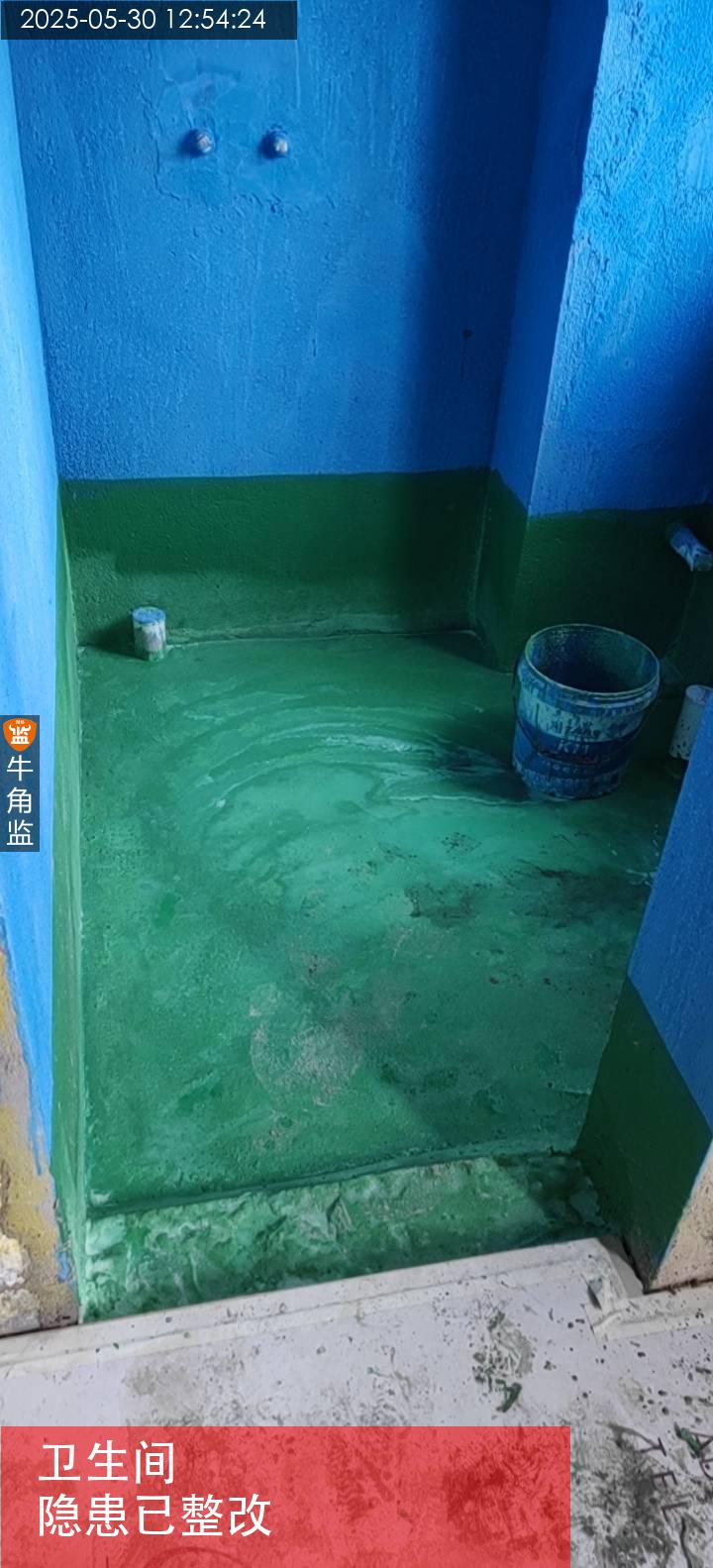

2025-05-17
白云区集********4625
设 计 师:未知
施工队长:未知
工地面积:101.00㎡
装修总价:0.00
本次评价:C
本次评语:

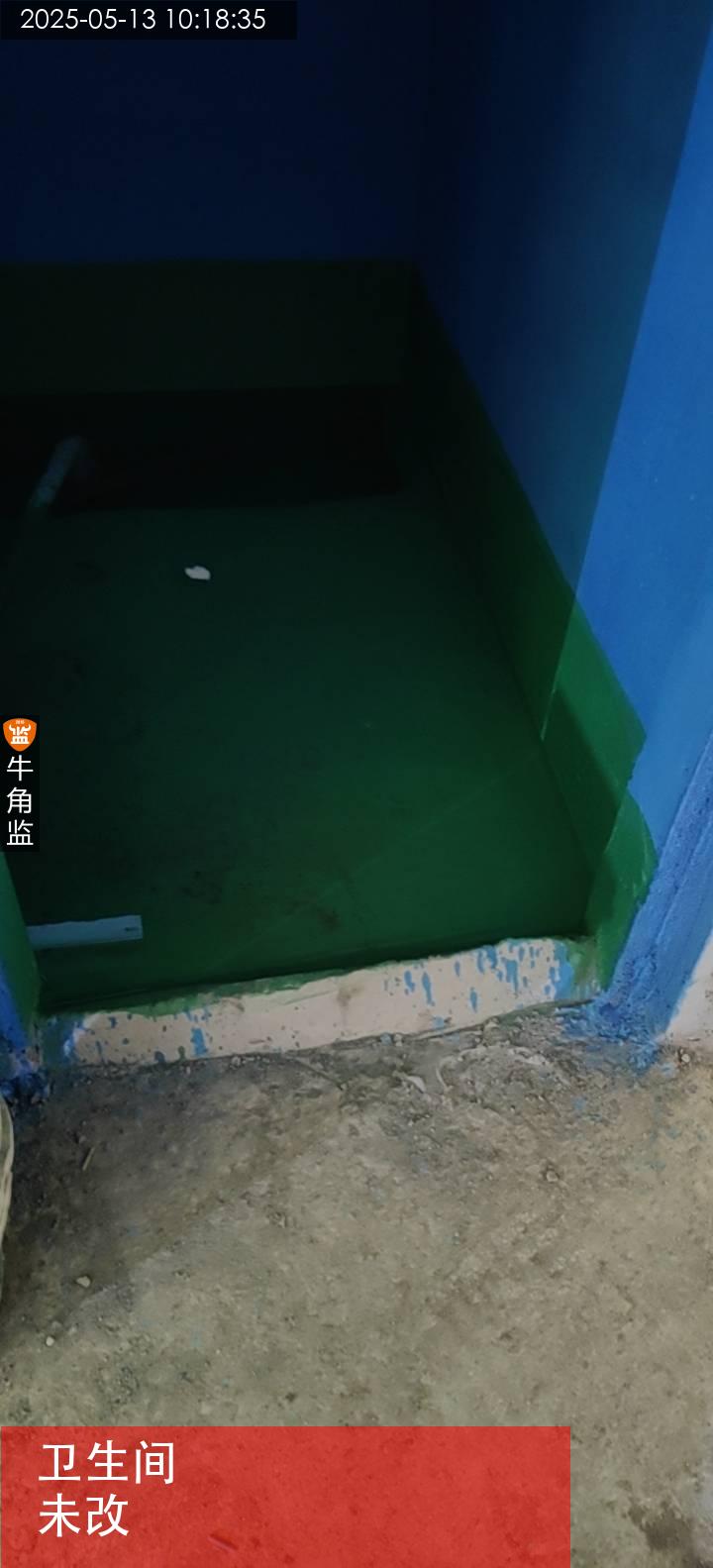

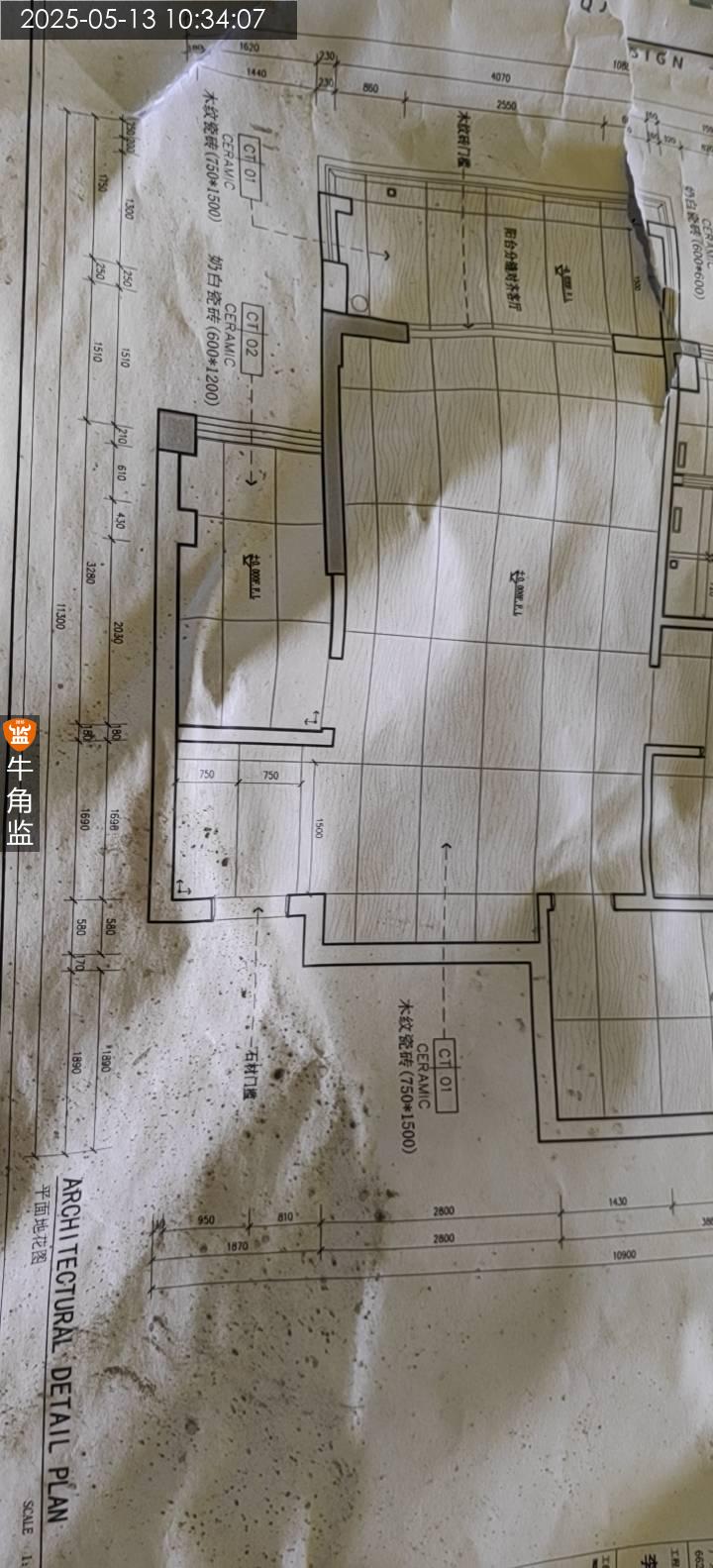

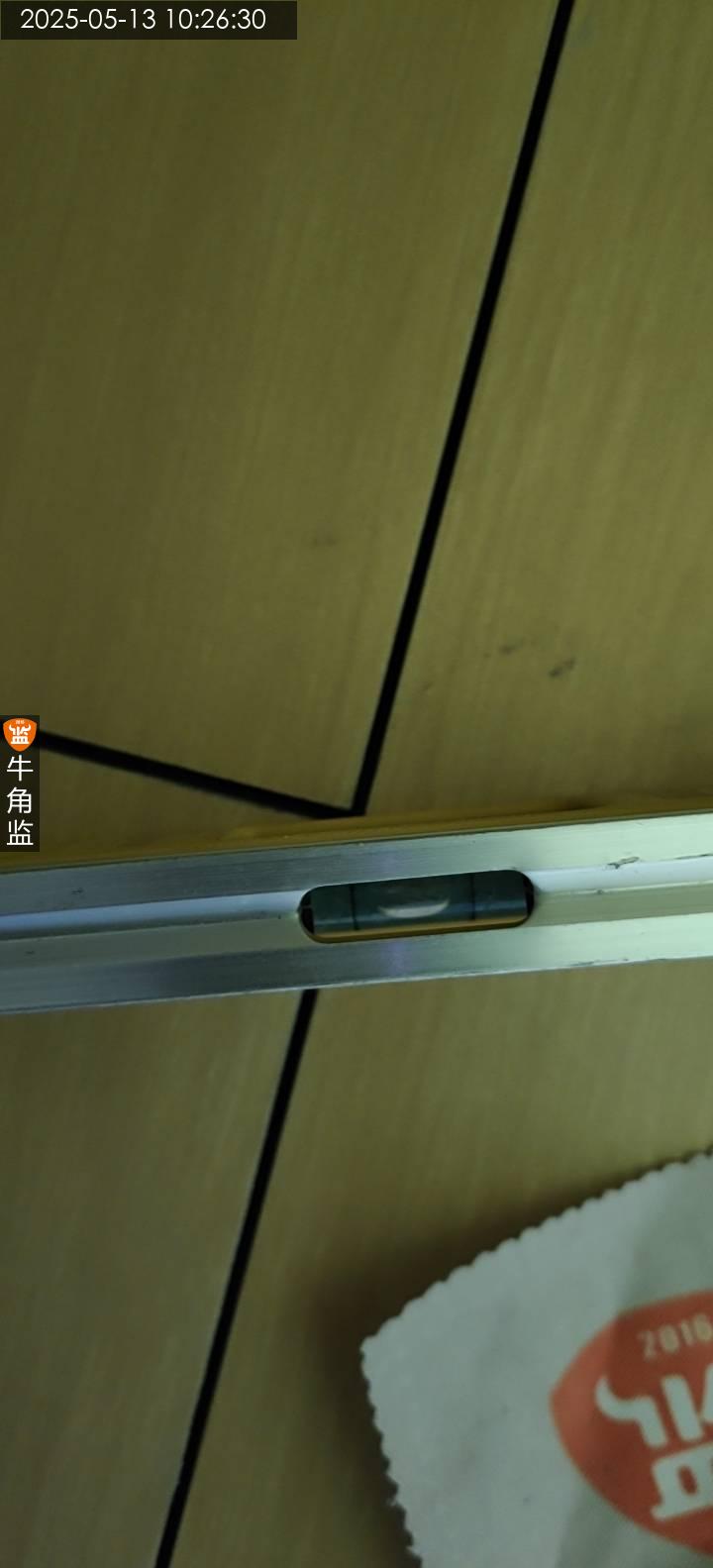

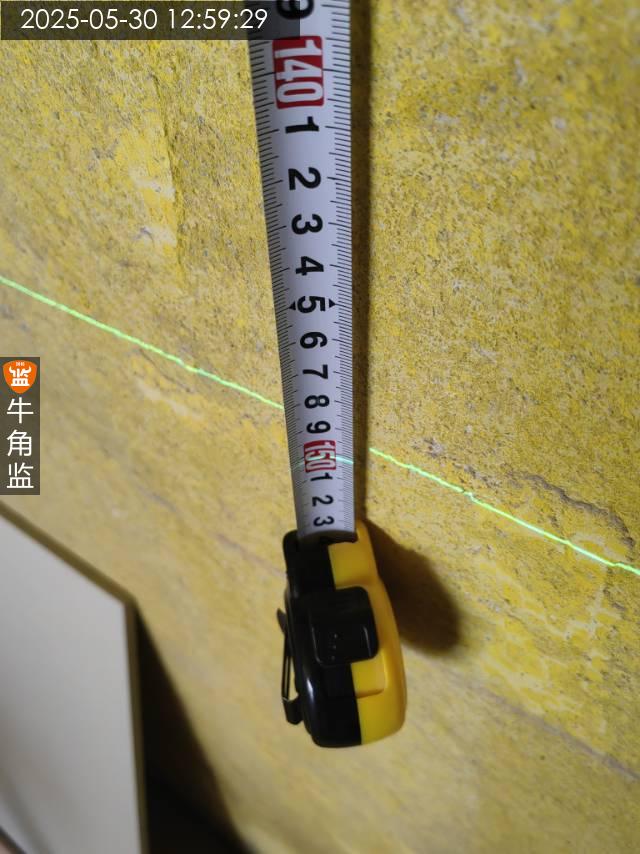

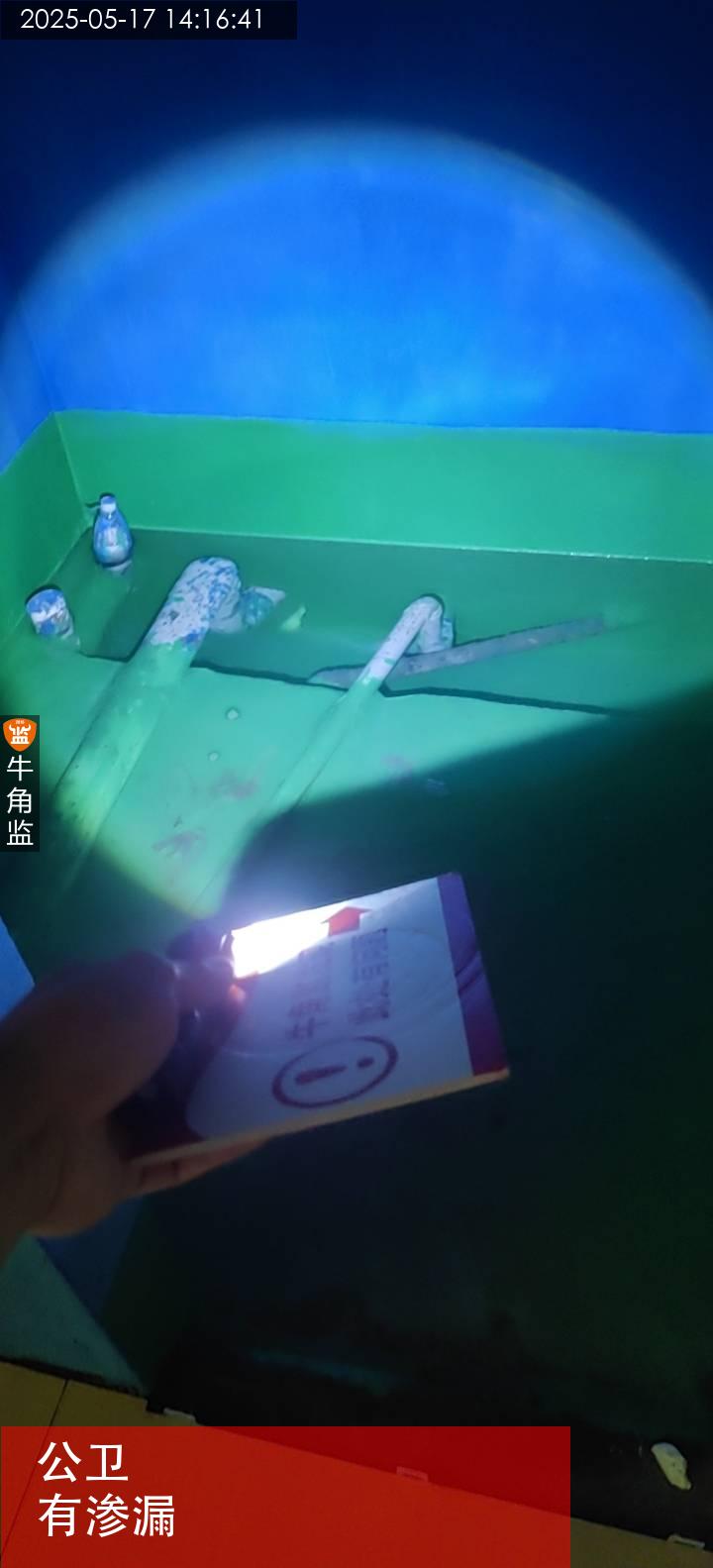

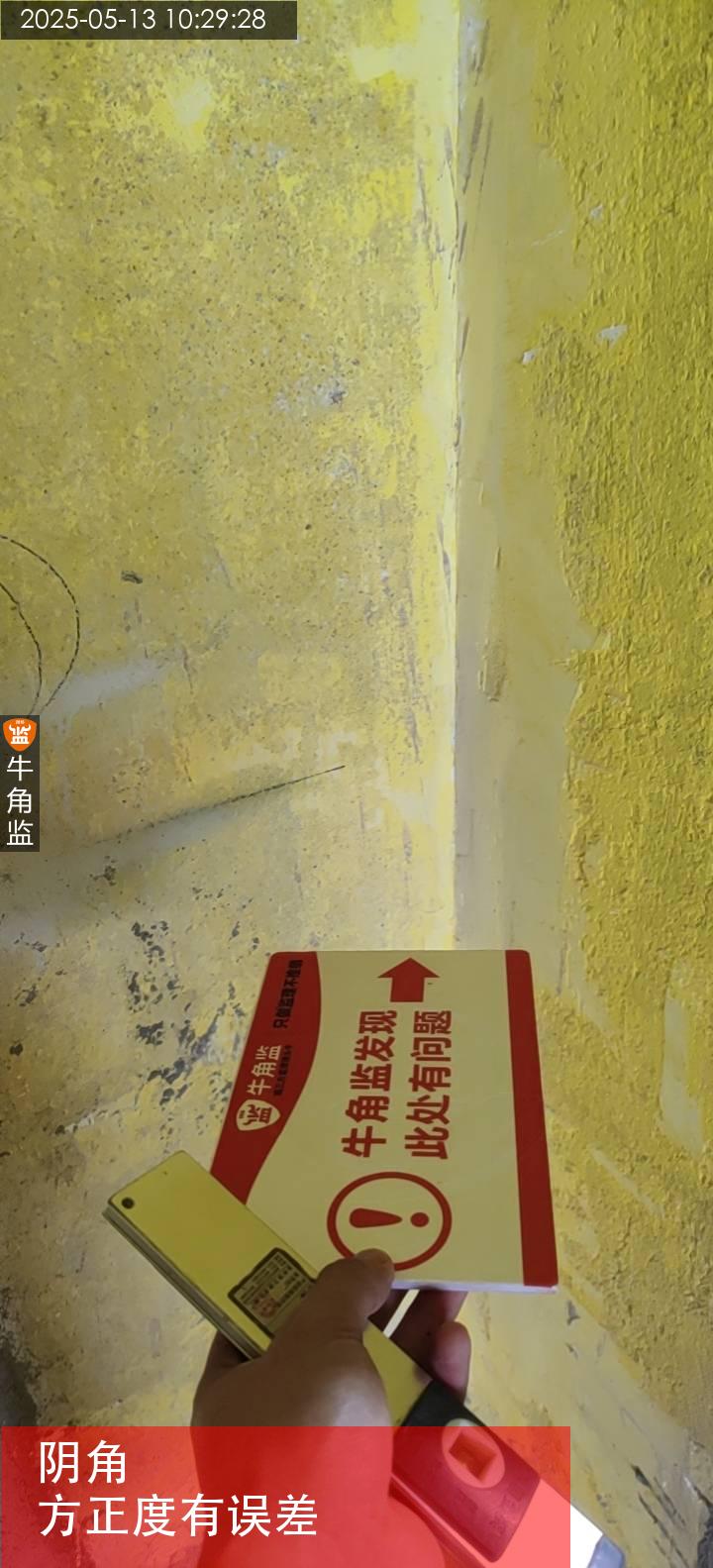

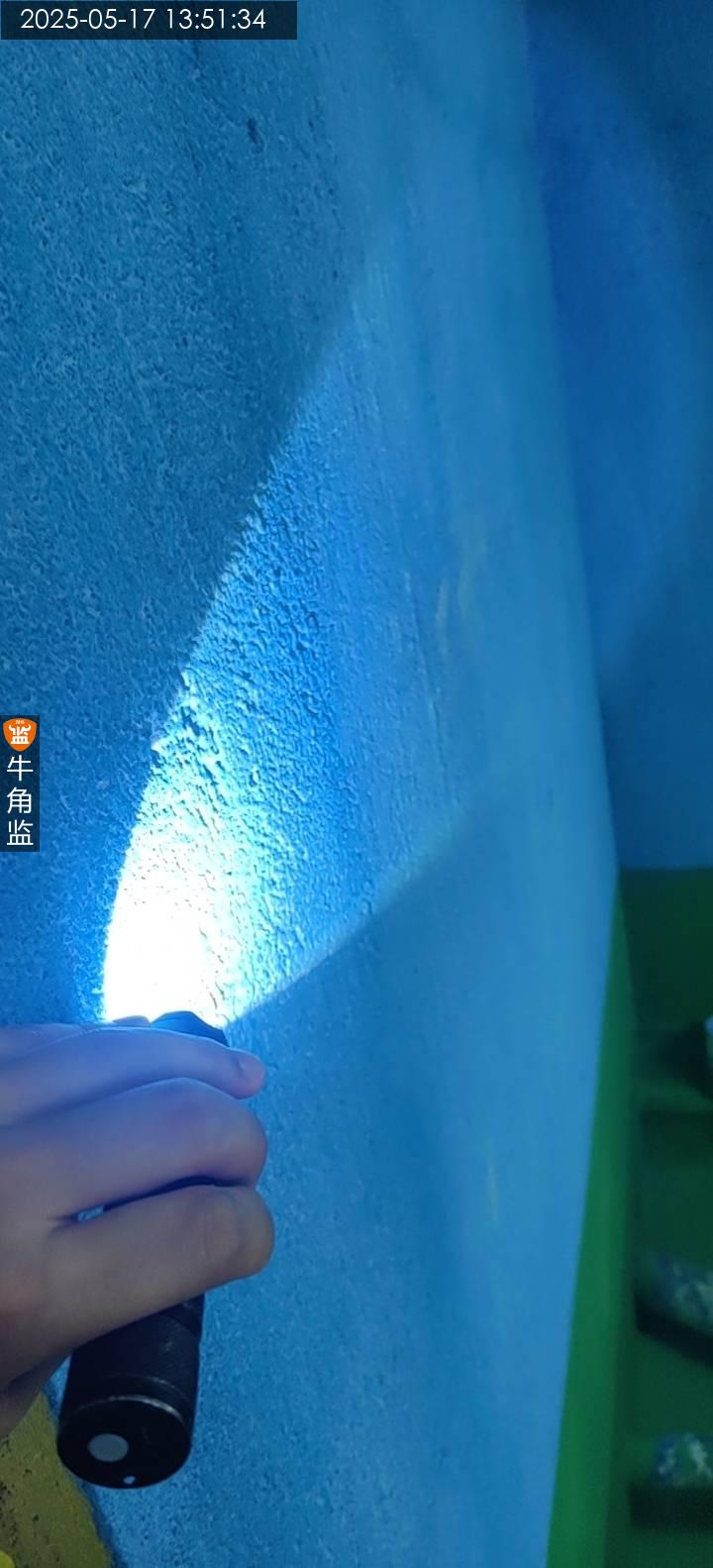

本次检查为泥工巡检总结如下 本次检查发现问题: 1、部分地砖铺贴完成后未及时保护,建议后期完成铺贴后及时用保护膜保护; 2、全屋原墙位置阴角直角方正度误差大于3mm,后期可能会影响定制柜安装,建议在扇灰阶段调整; 后期施工建议: 1、地面地砖铺贴完成部分及时覆盖成品保护,刚贴地面需提醒其他施工人员禁止踩踏。 2、厨卫入户门需通知进场安装,避免影响厨卫墙砖收口。 3、满浆铺贴地砖不允许空鼓,墙砖只允许边角1cm以内空鼓,且空鼓块数不超过每自然间总数量的5%

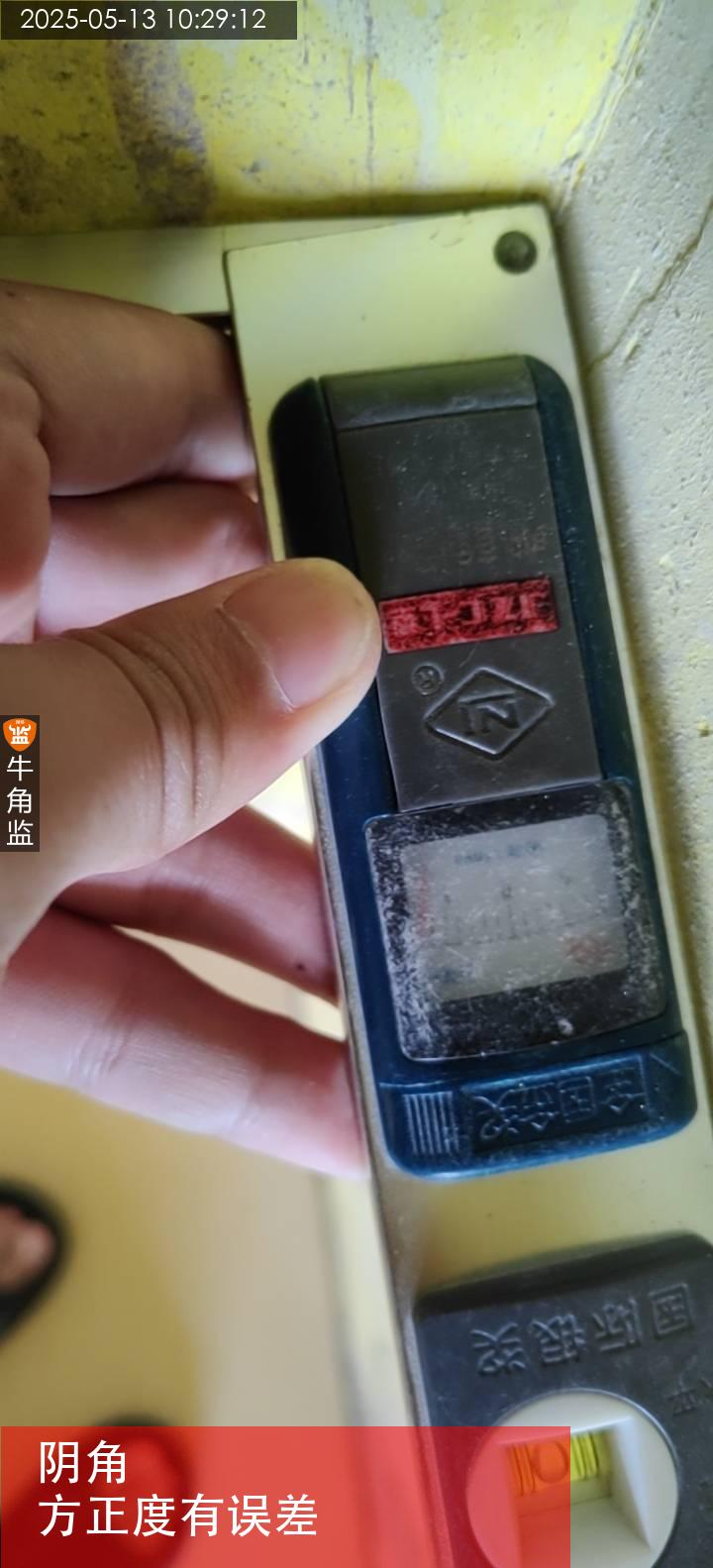

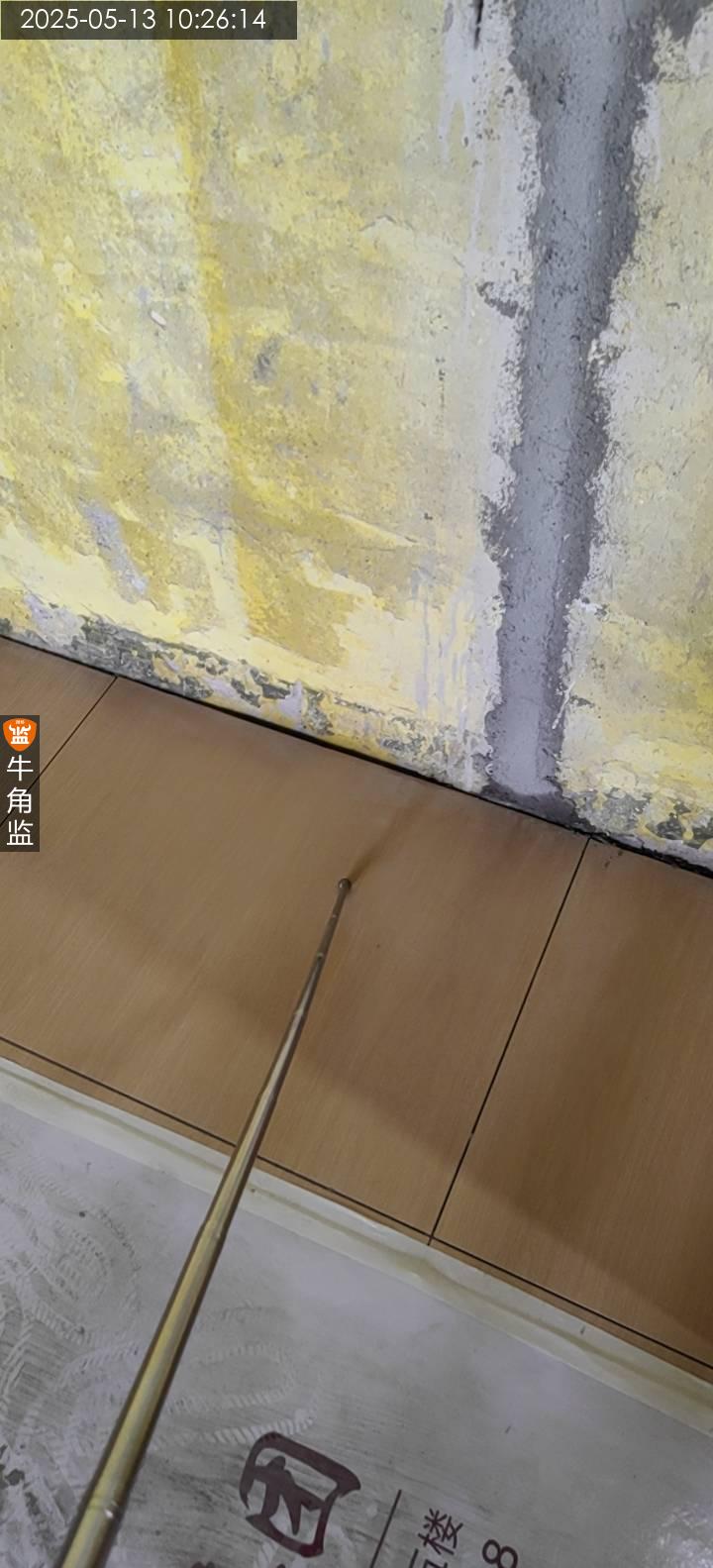

2025-05-13
白云区集********4625
设 计 师:未知
施工队长:未知
工地面积:101.00㎡
装修总价:0.00
本次评价:C
本次评语:

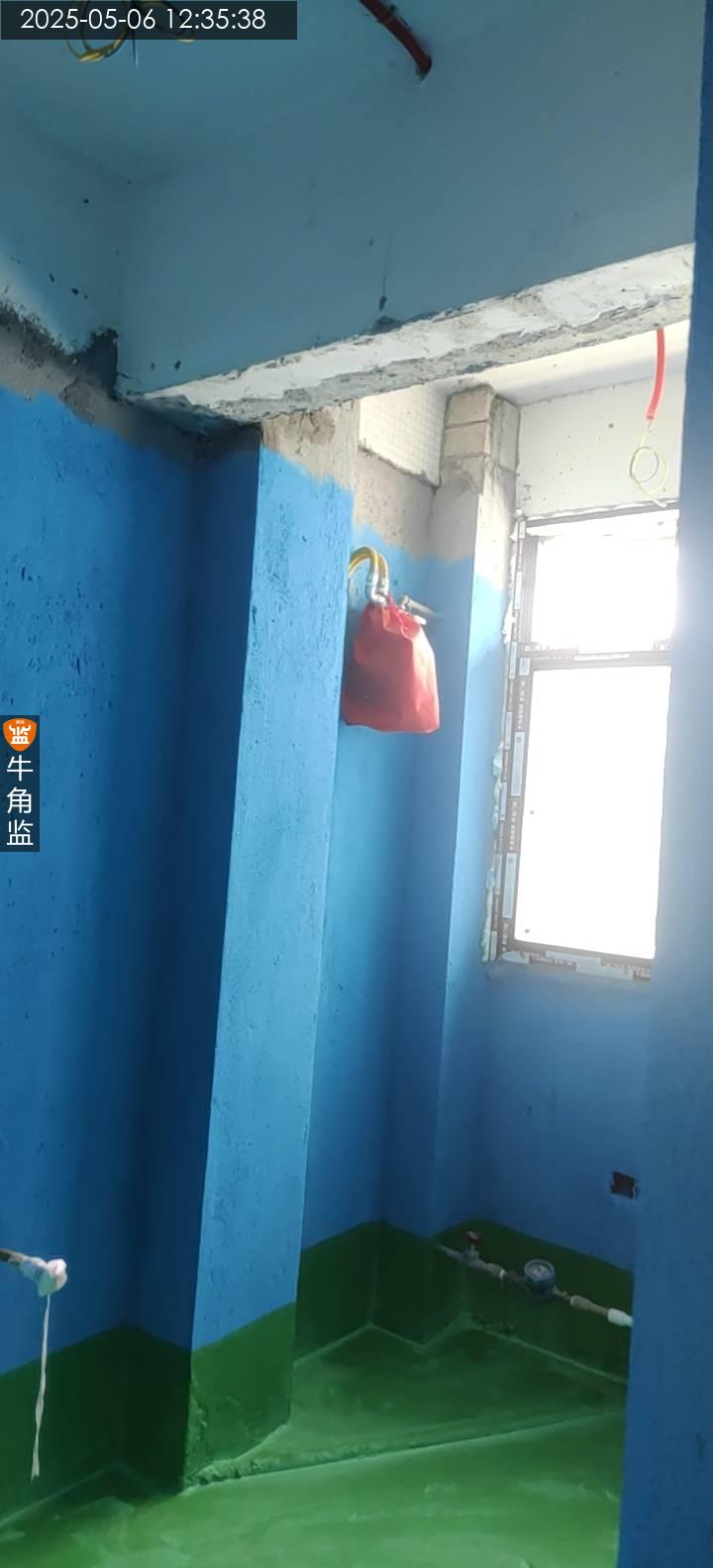

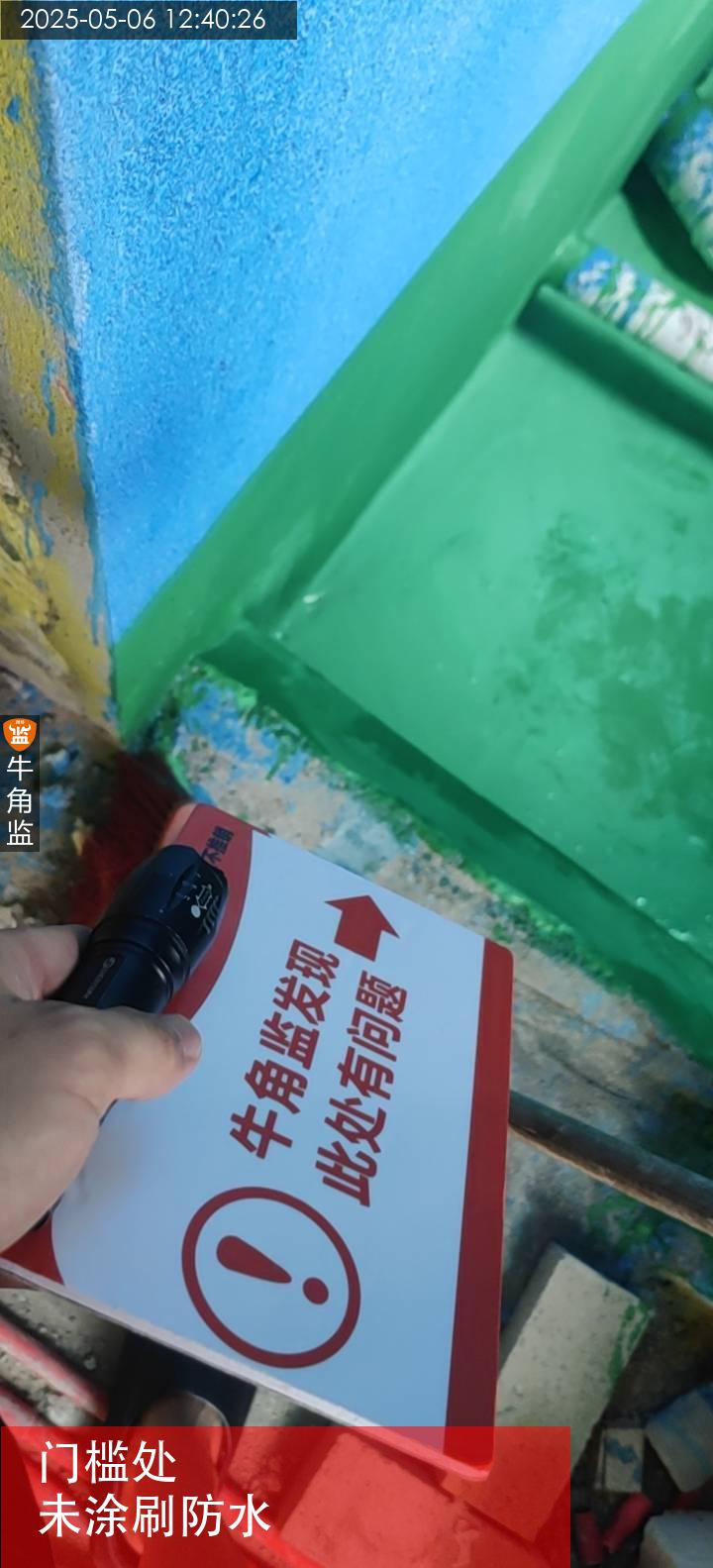

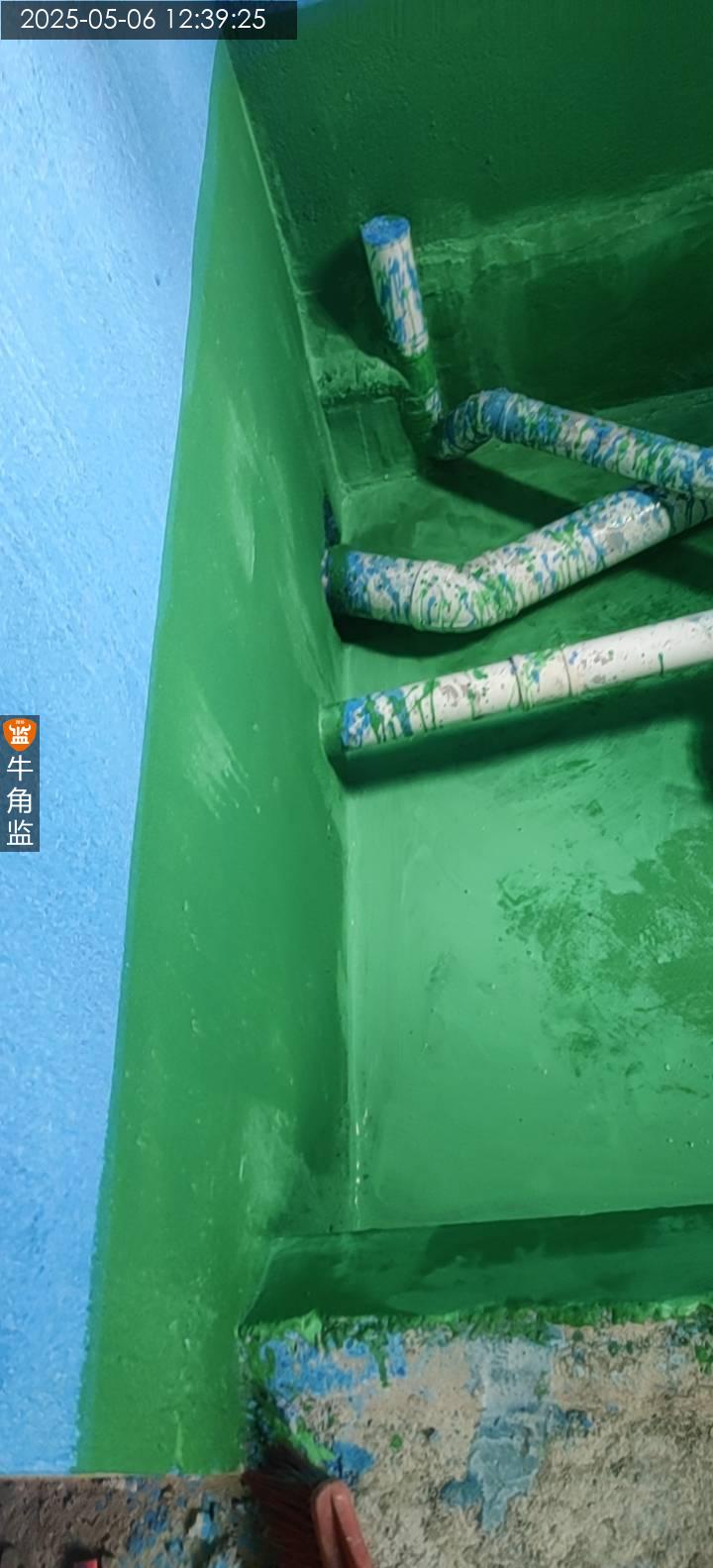

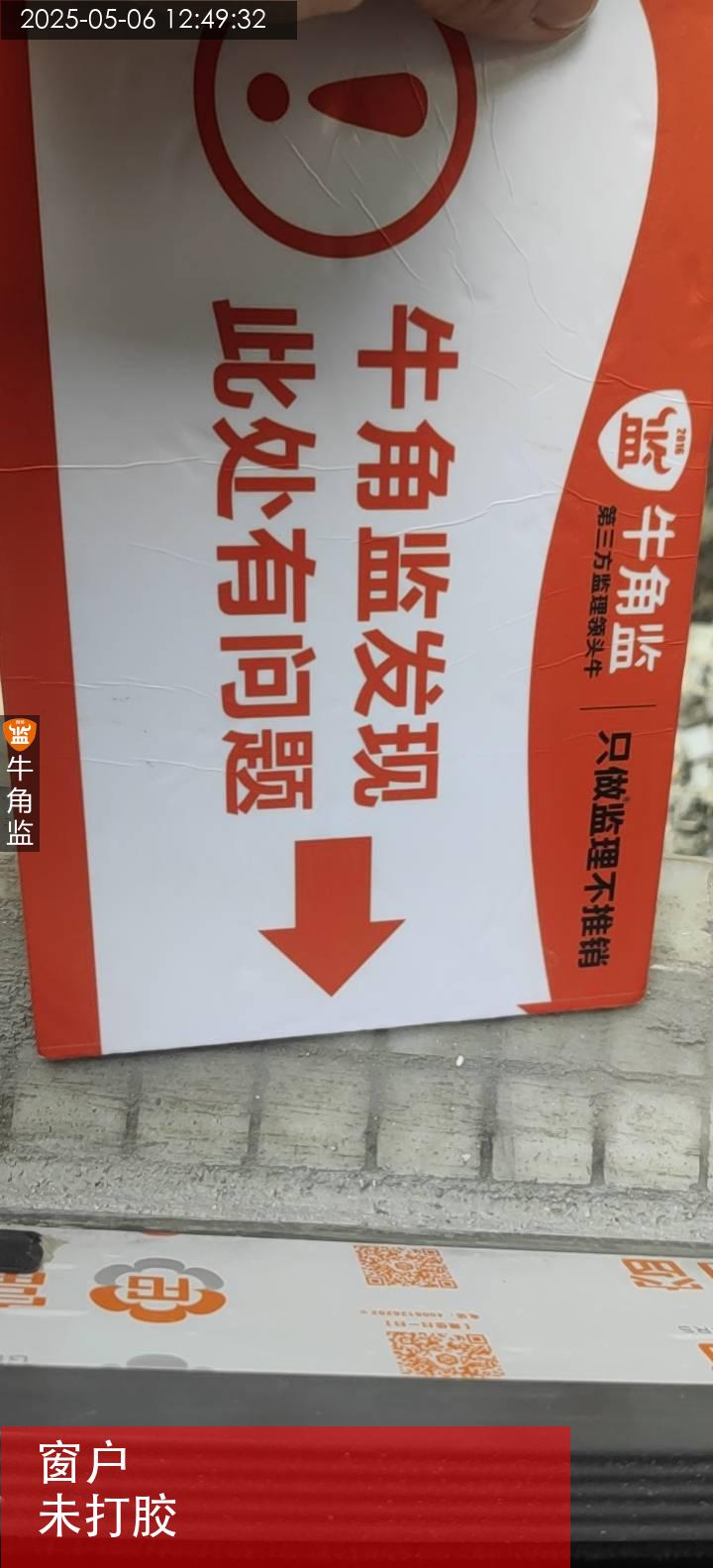

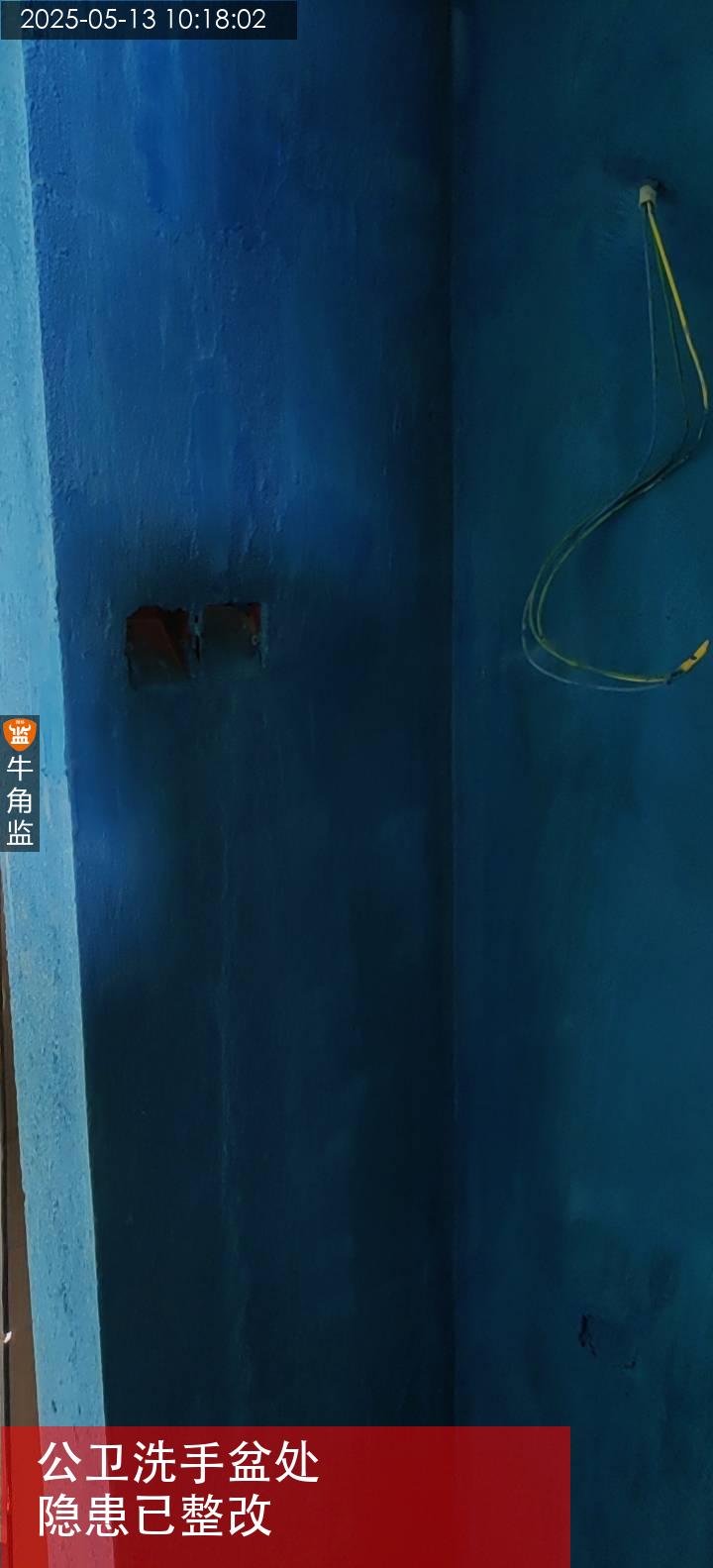

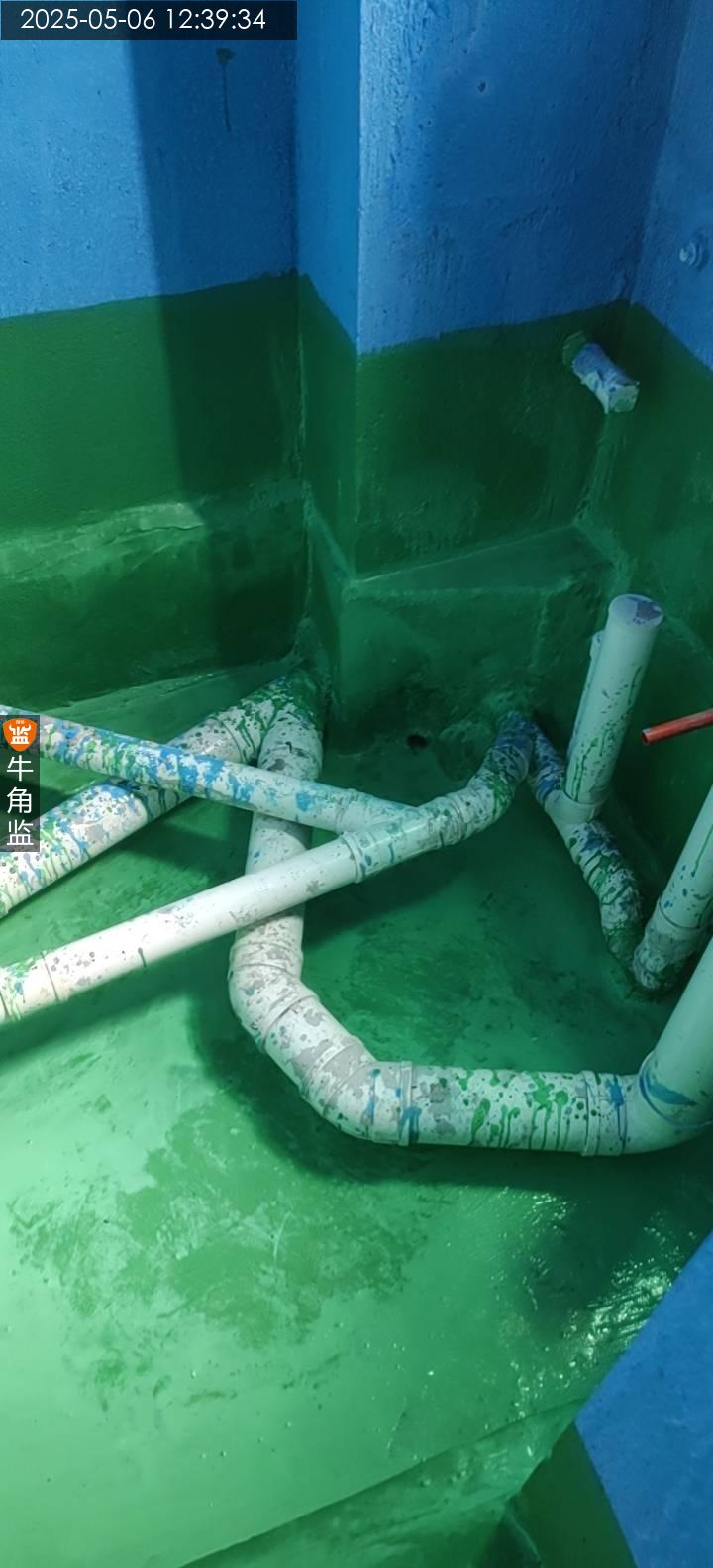

本次检查为防水涂刷巡检总结如下 本次检查发现问题: 1、公卫洗手盆位置未涂刷防水,建议后期继续补刷防水; 2、卫生间止水坎后期需拆除,建议该位置拆除后贴砖,贴地砖到该位置后靠卫生间一侧需补刷防水; 3、窗户安装后未及时打防水胶,建议安装完成后应立即打胶; 后期施工建议: 1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。 2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。 3、回填找平层建议加钢丝网片,做防开裂处理。 4、防水高度要求统一到贴砖高度,一横一竖两遍 5、要求48小时闭水,验收合格后必须做地面防水附加层 6、地面闭水要没过地梁,瓷砖验收后加做漫水试验

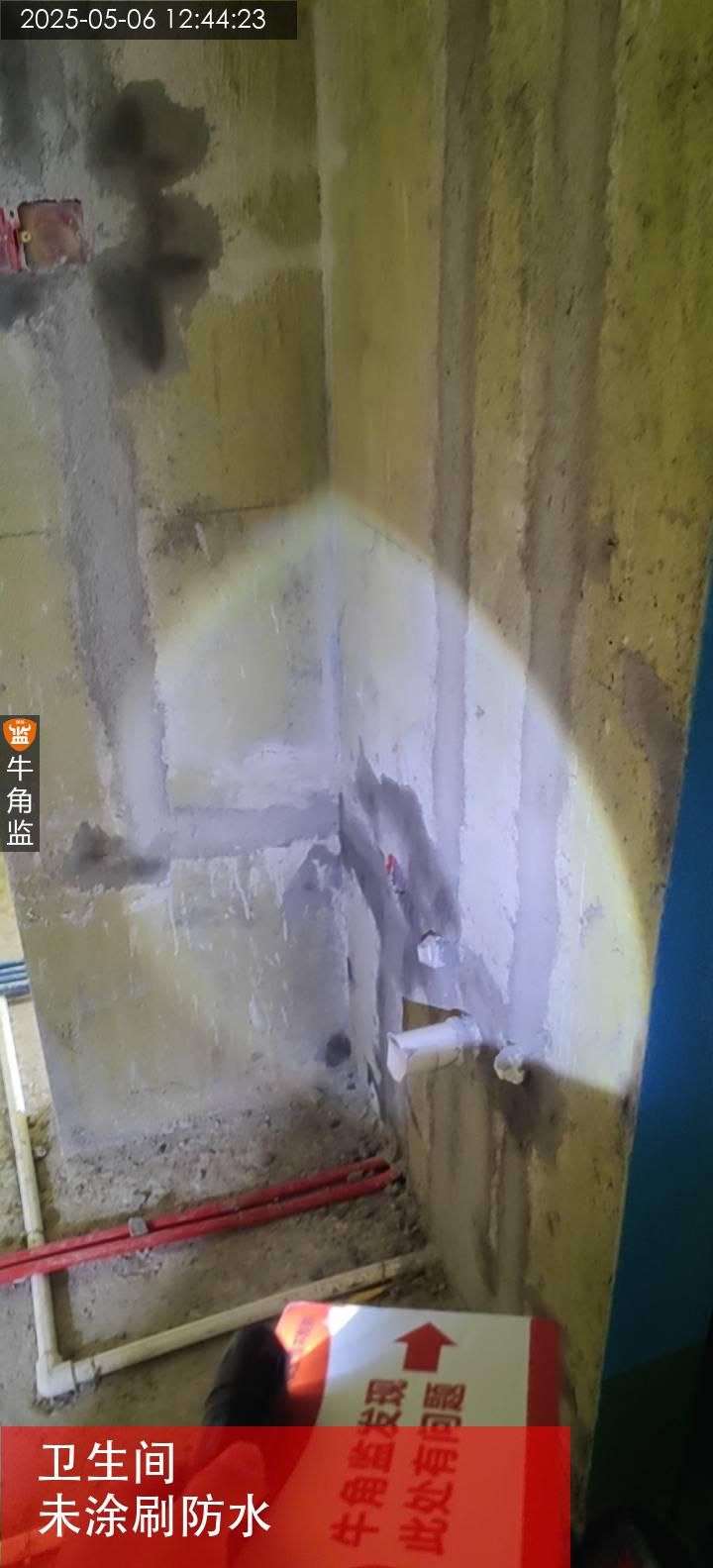

2025-05-06
白云区集********4625
设 计 师:未知
施工队长:未知
工地面积:101.00㎡
装修总价:0.00
本次评价:C
本次评语:

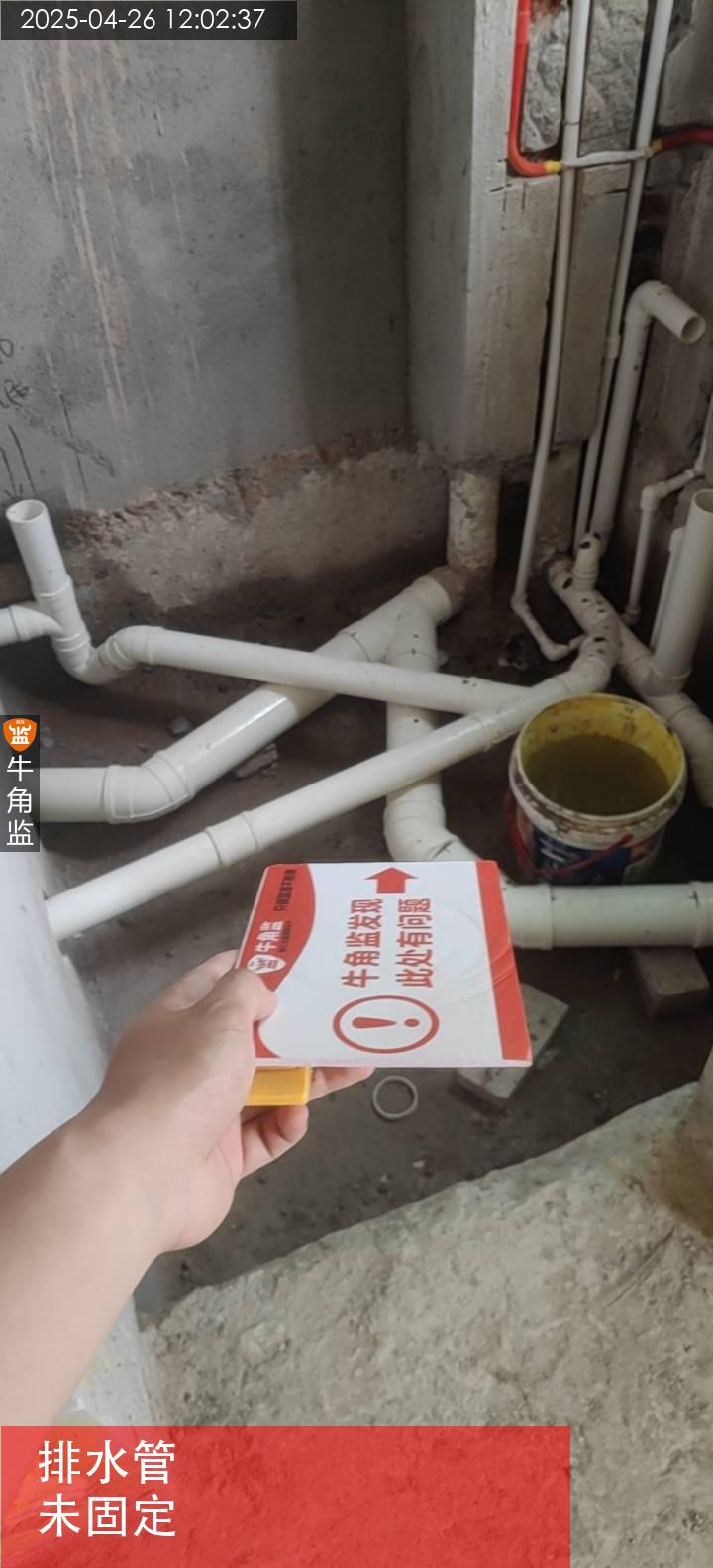

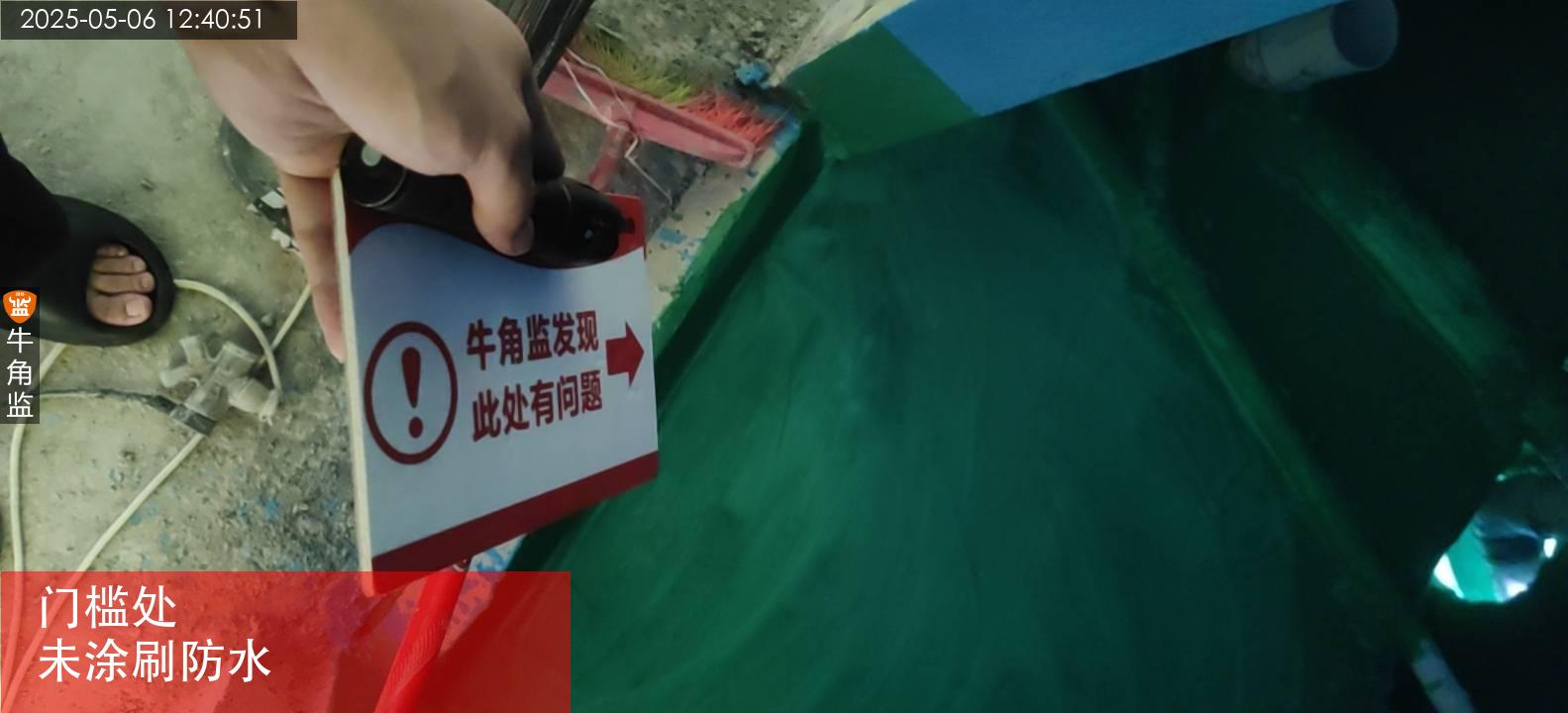

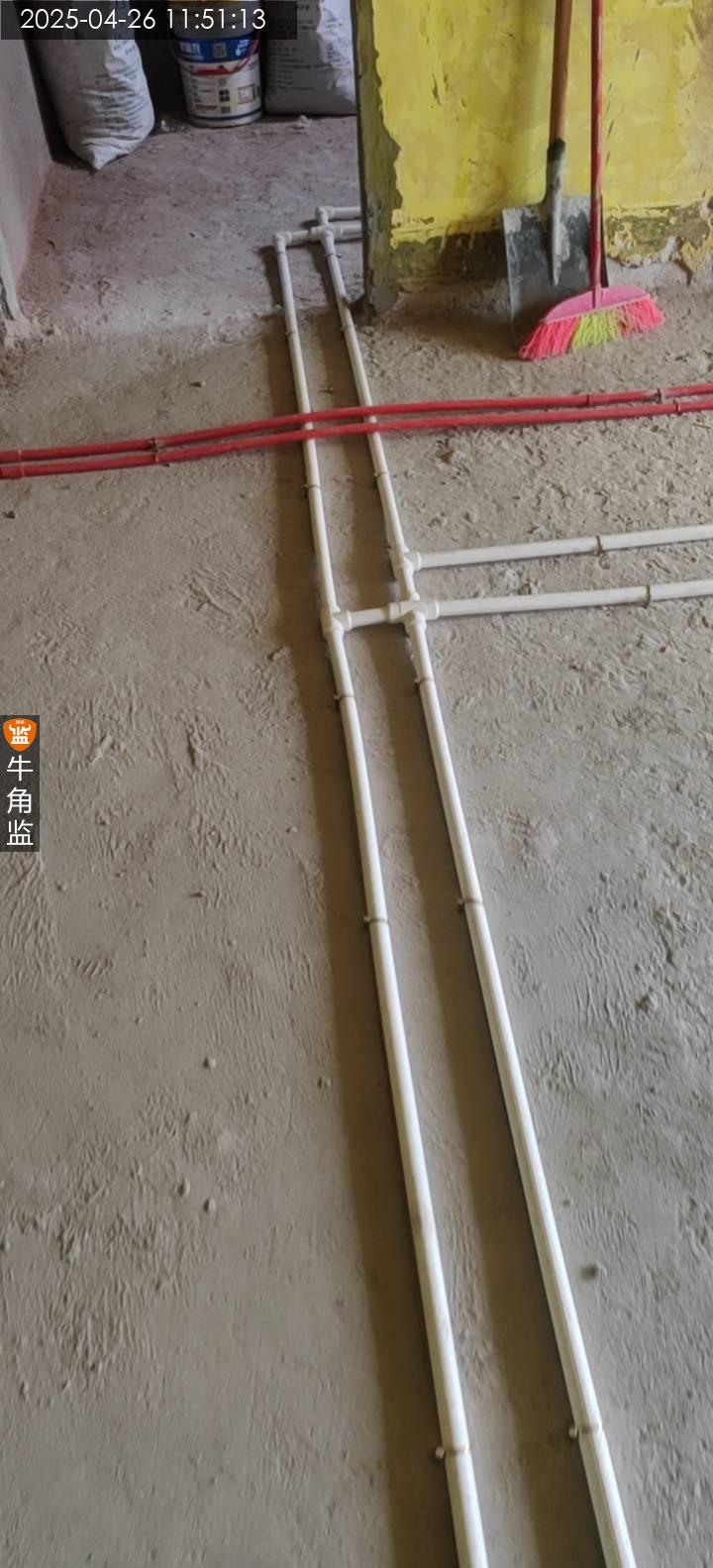

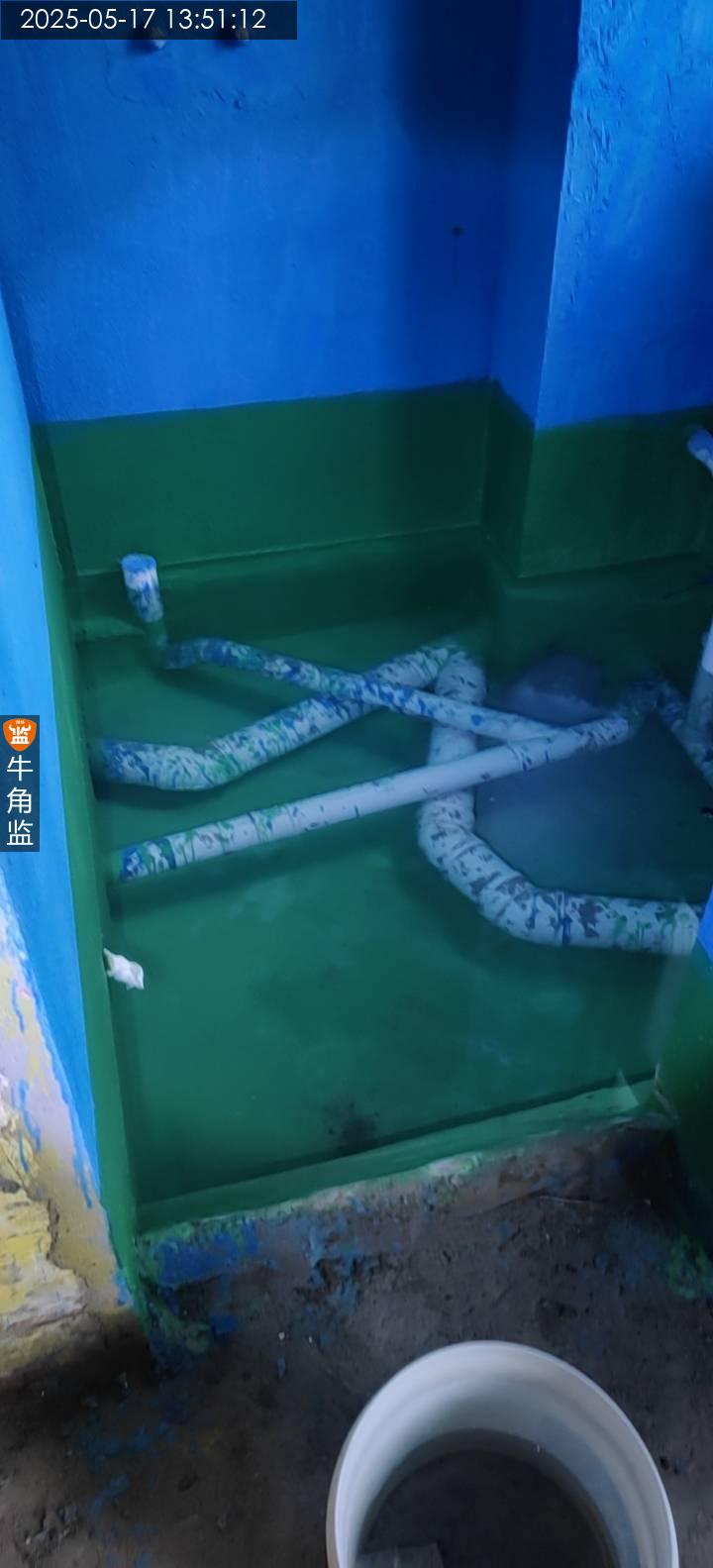

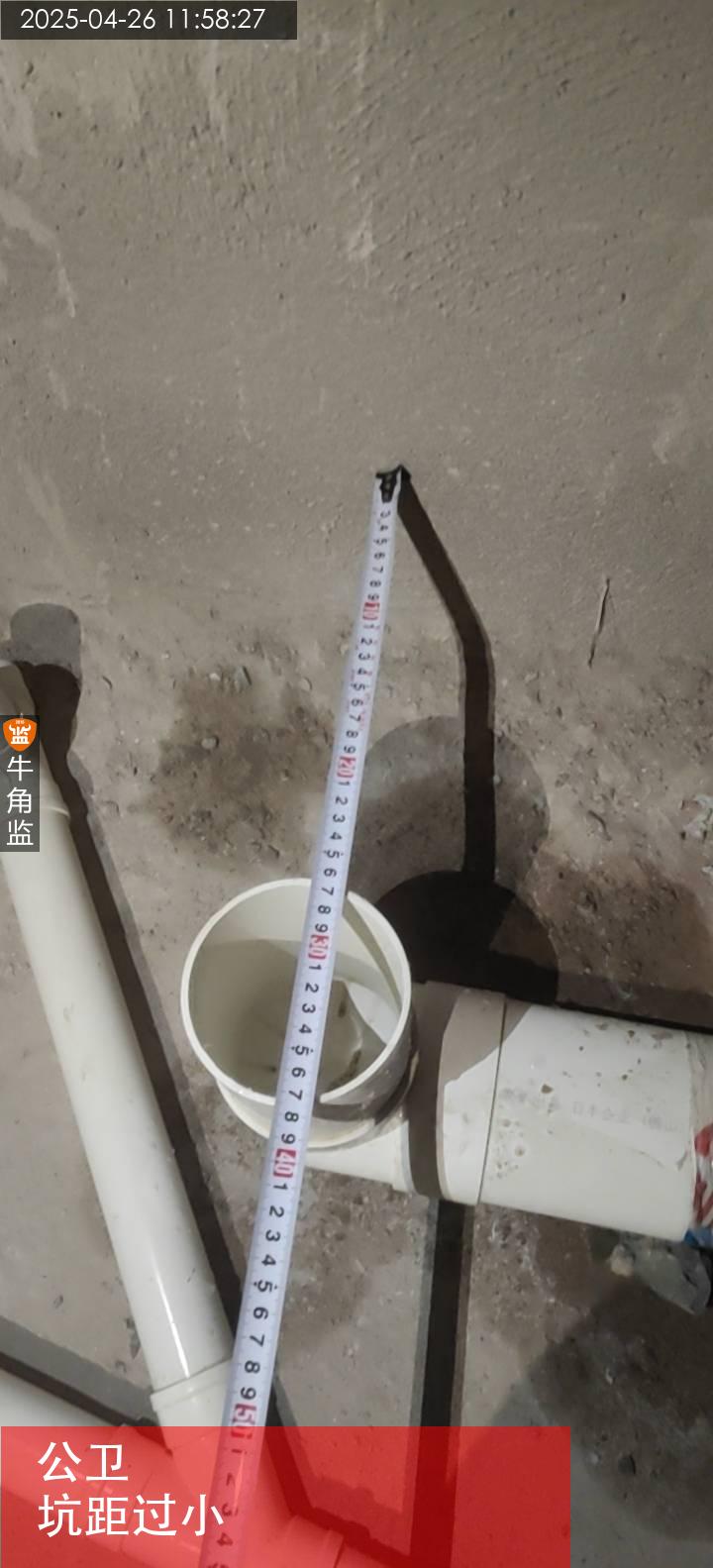

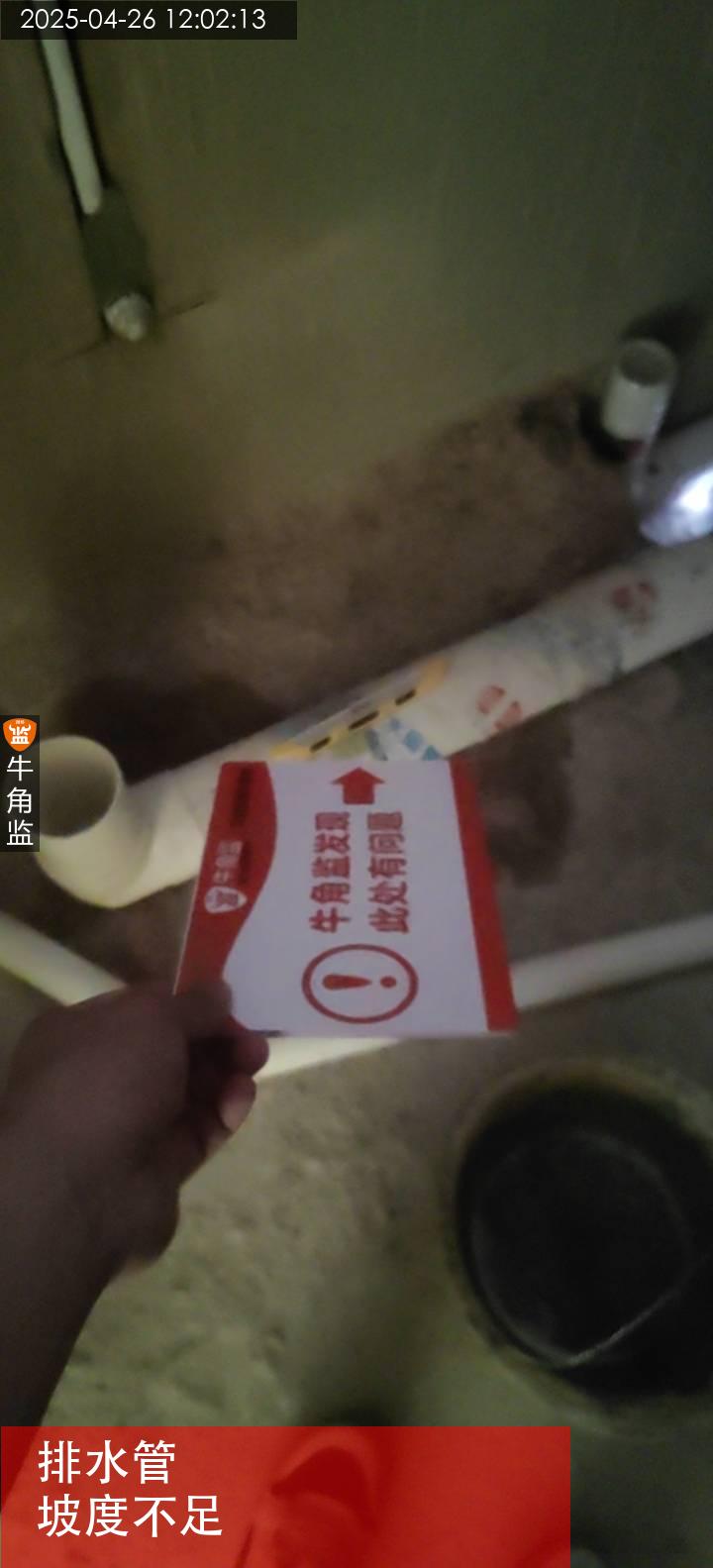

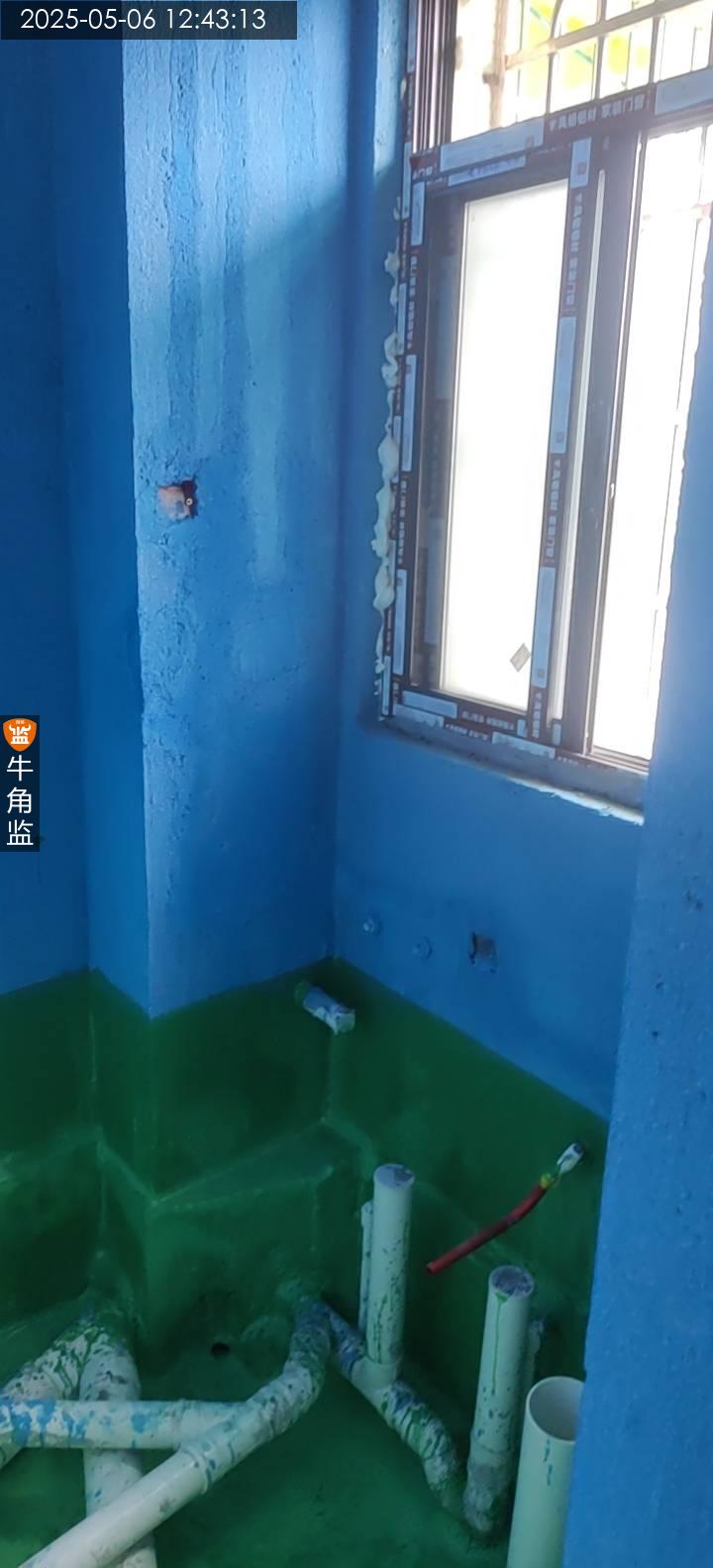

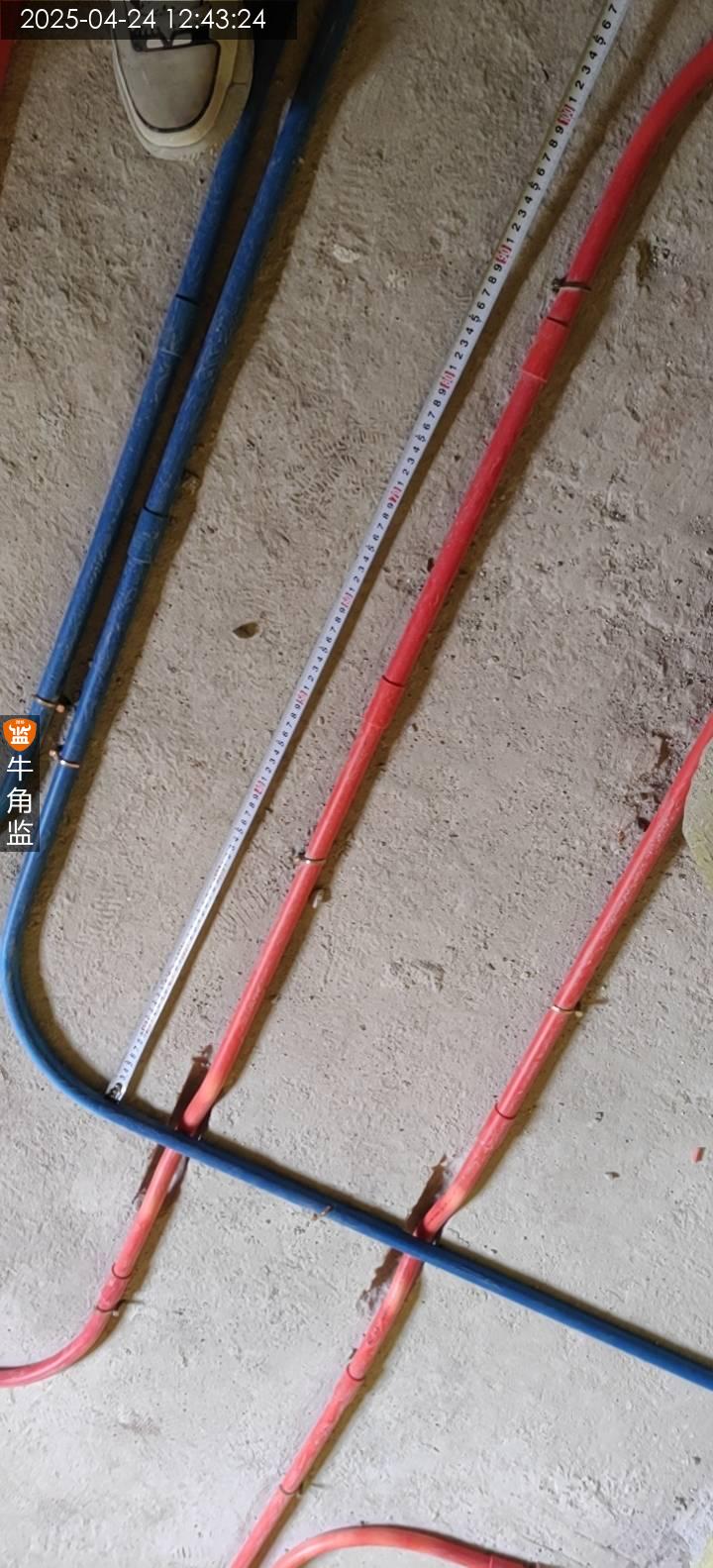

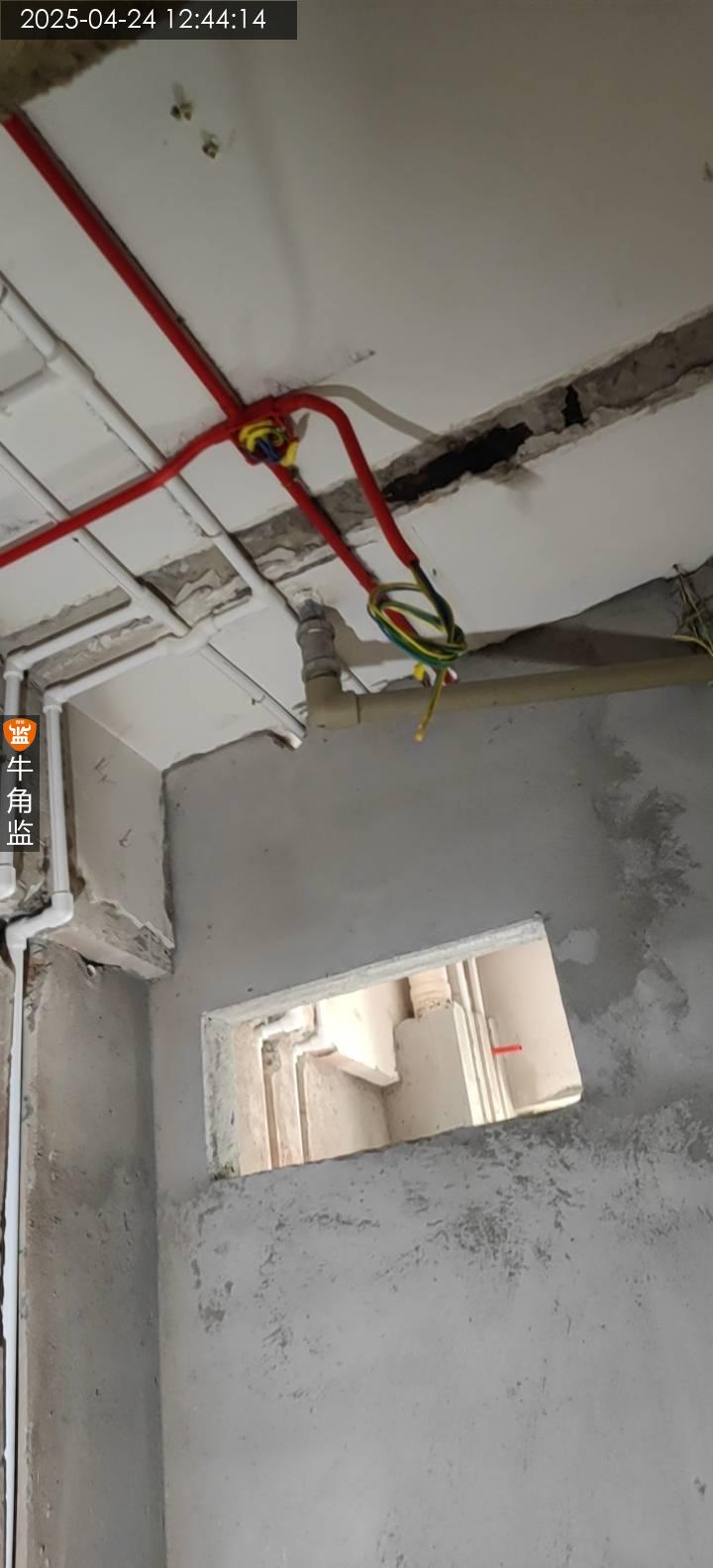

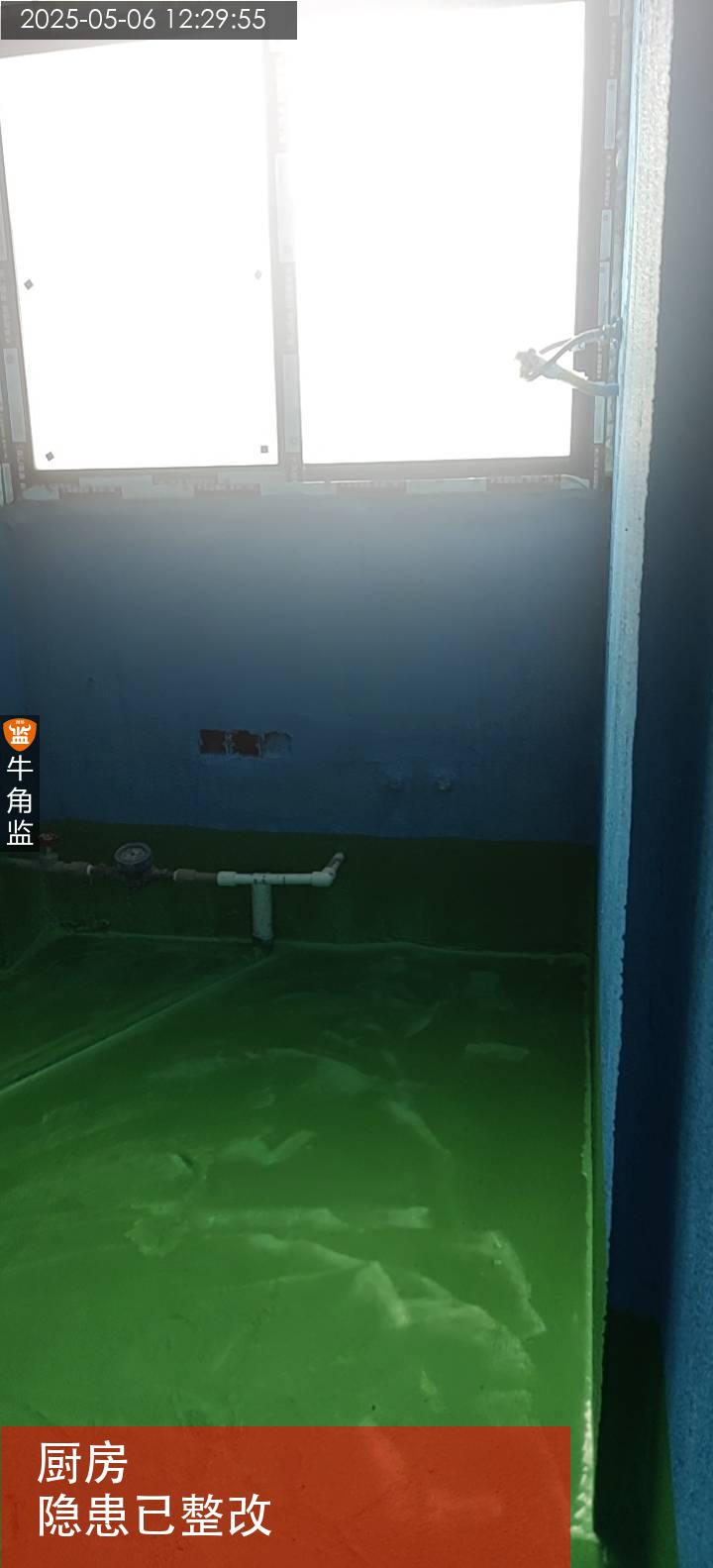

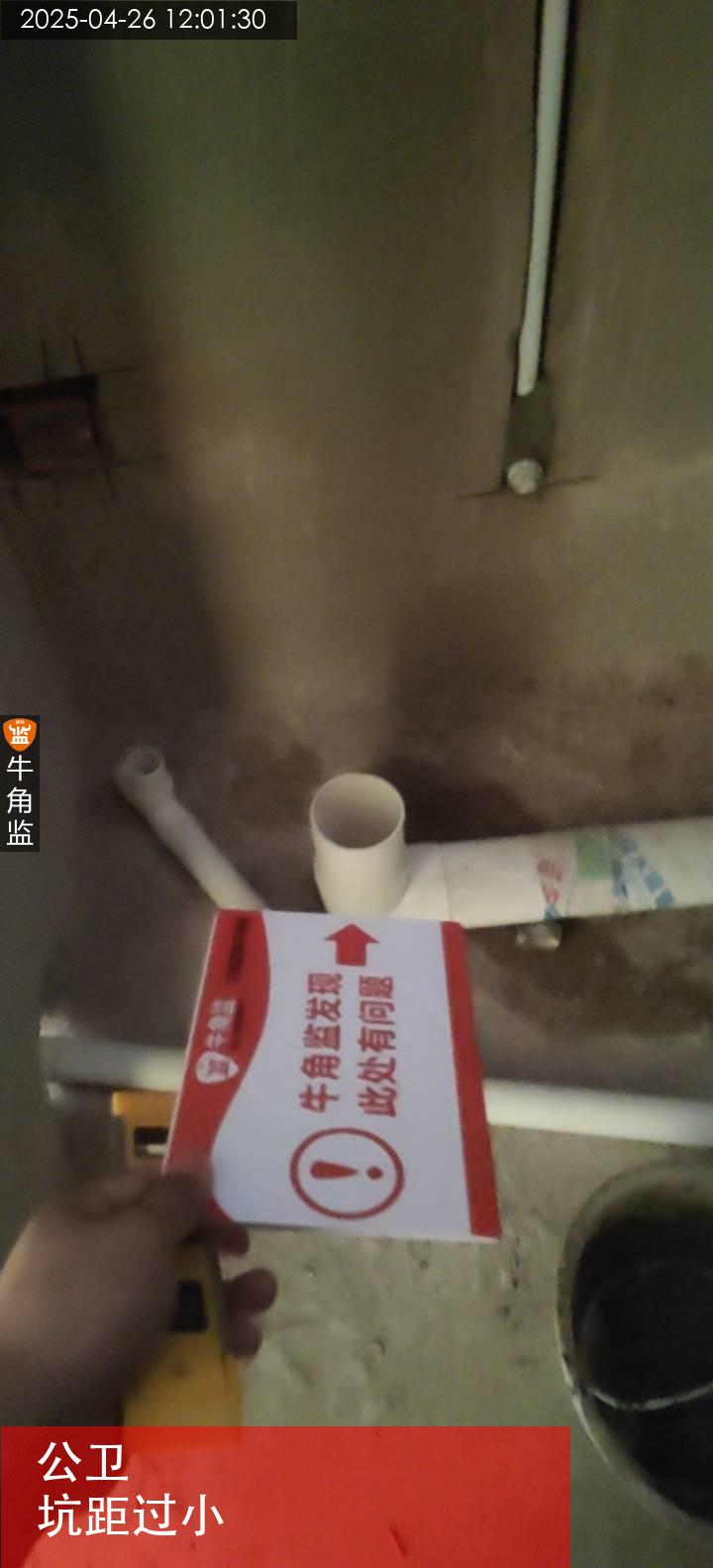

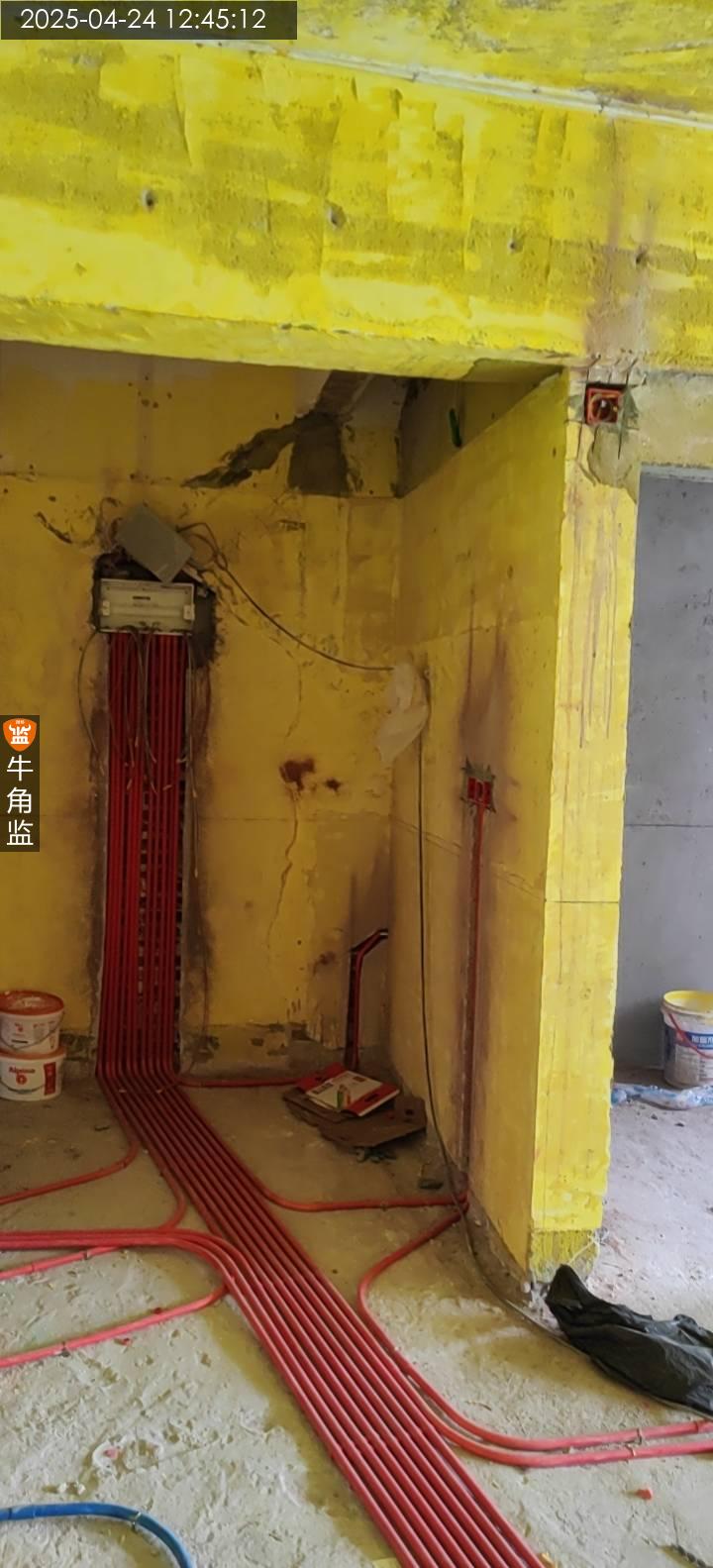

本次检查为水电验收总结如下 本次检查发现问题: 1、排水管坡度不足,影响下水速度,建议后期固定水管时调整好坡度,坡度不应小于1%; 2、排水管均未固定,后期易移位,建议在弯头,三通位置150mm范围内固定; 3、公卫马桶坑距过小,后期马桶无法安装,建议重新调整坑距,应为320-330mm; 后期施工建议: 1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳部分必须做圆弧角处理。 2、管道底部周边,地面上返墙面30cm处,应做防水附加层。 3、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。 4

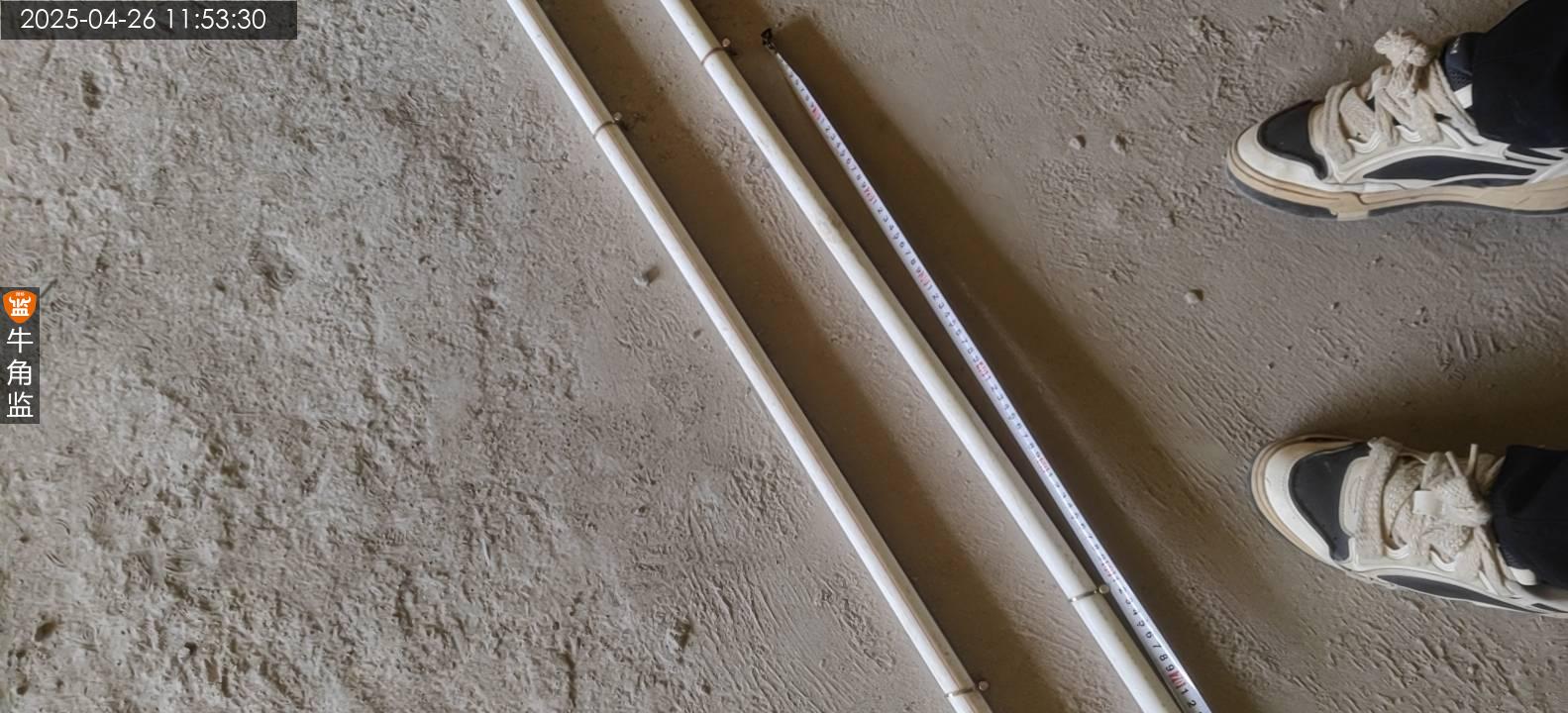

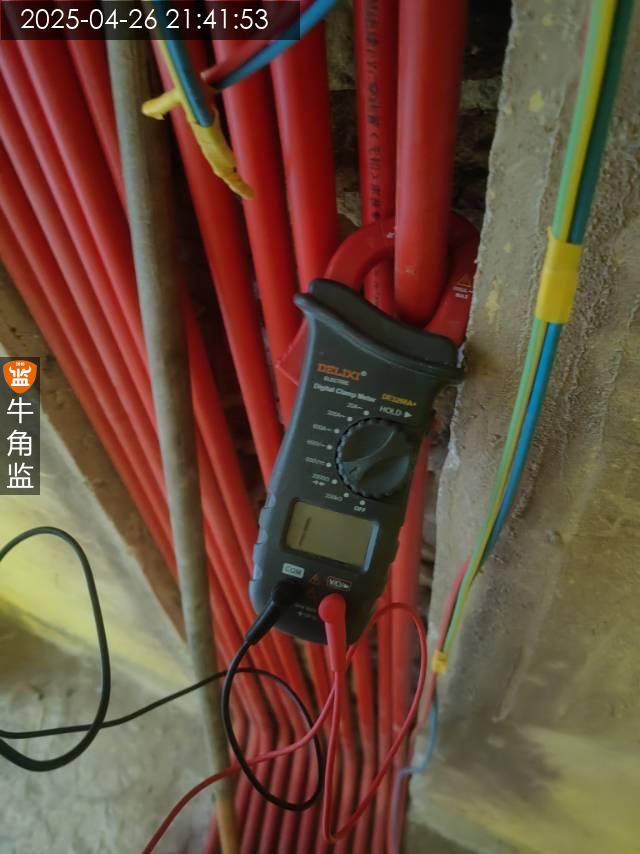

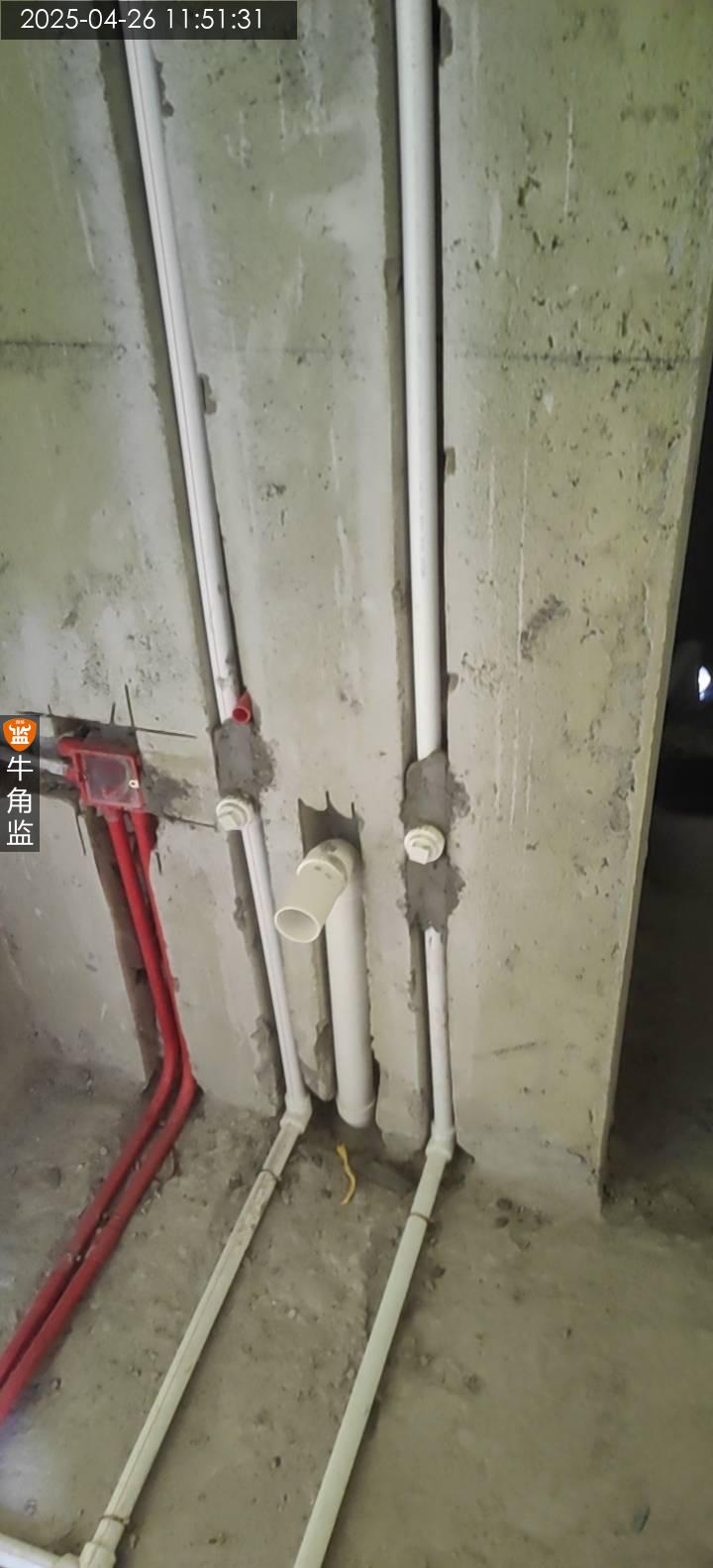

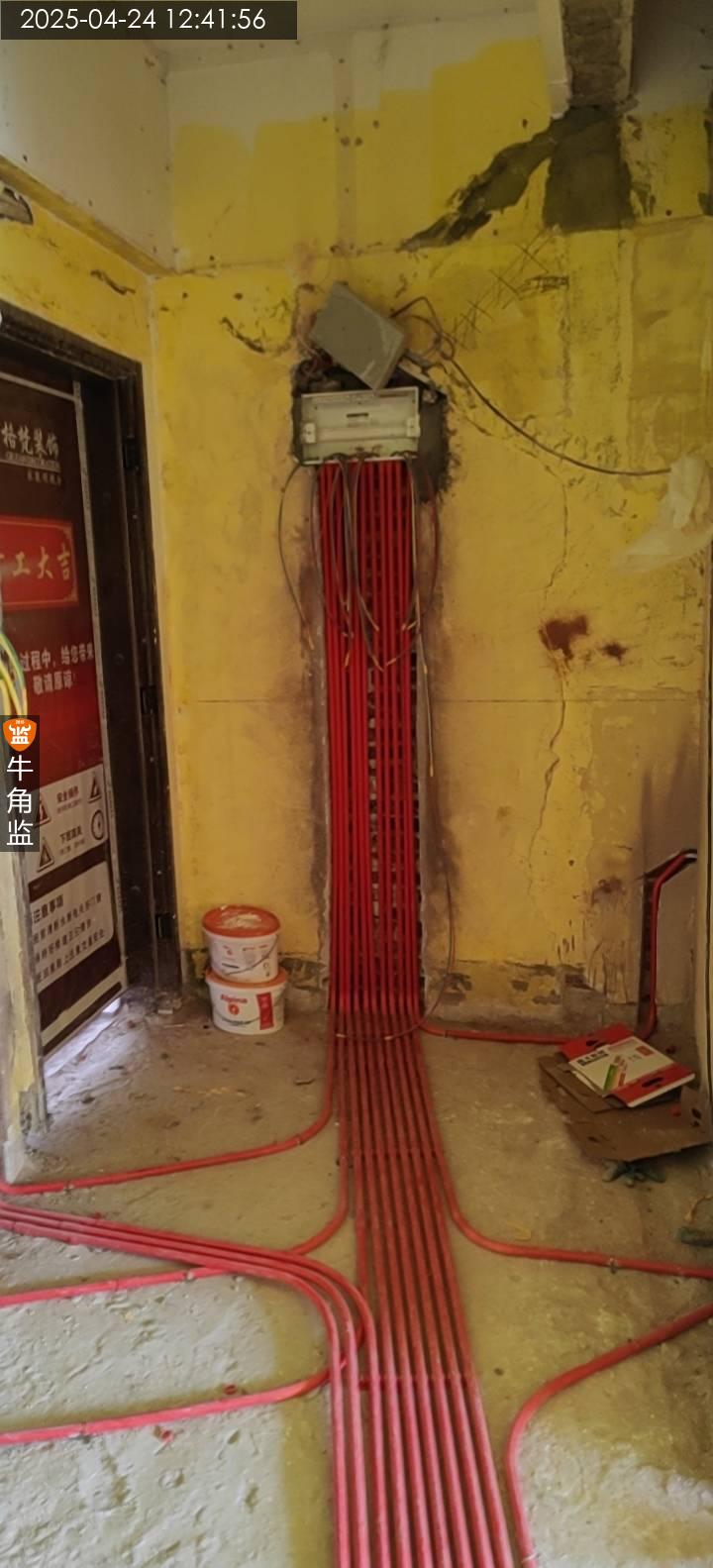

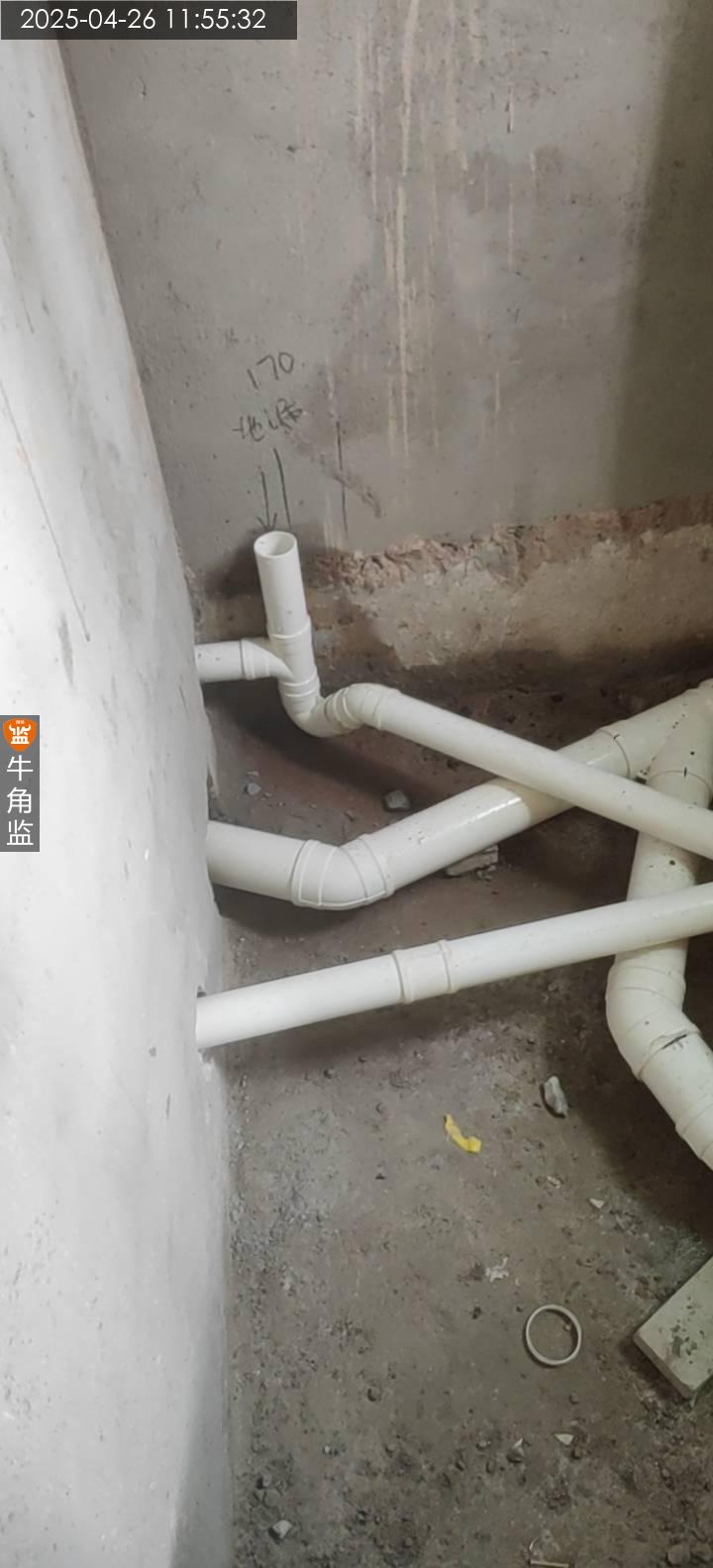

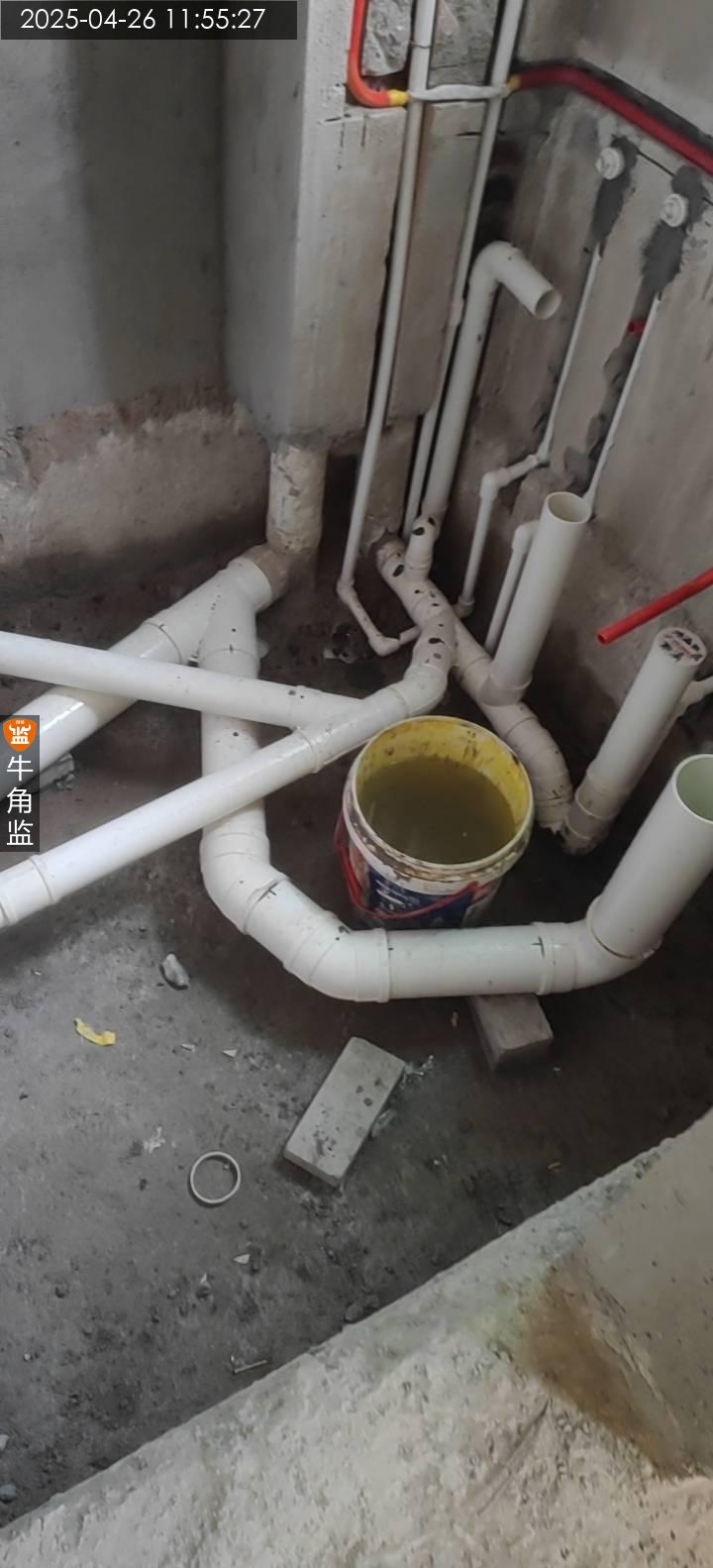

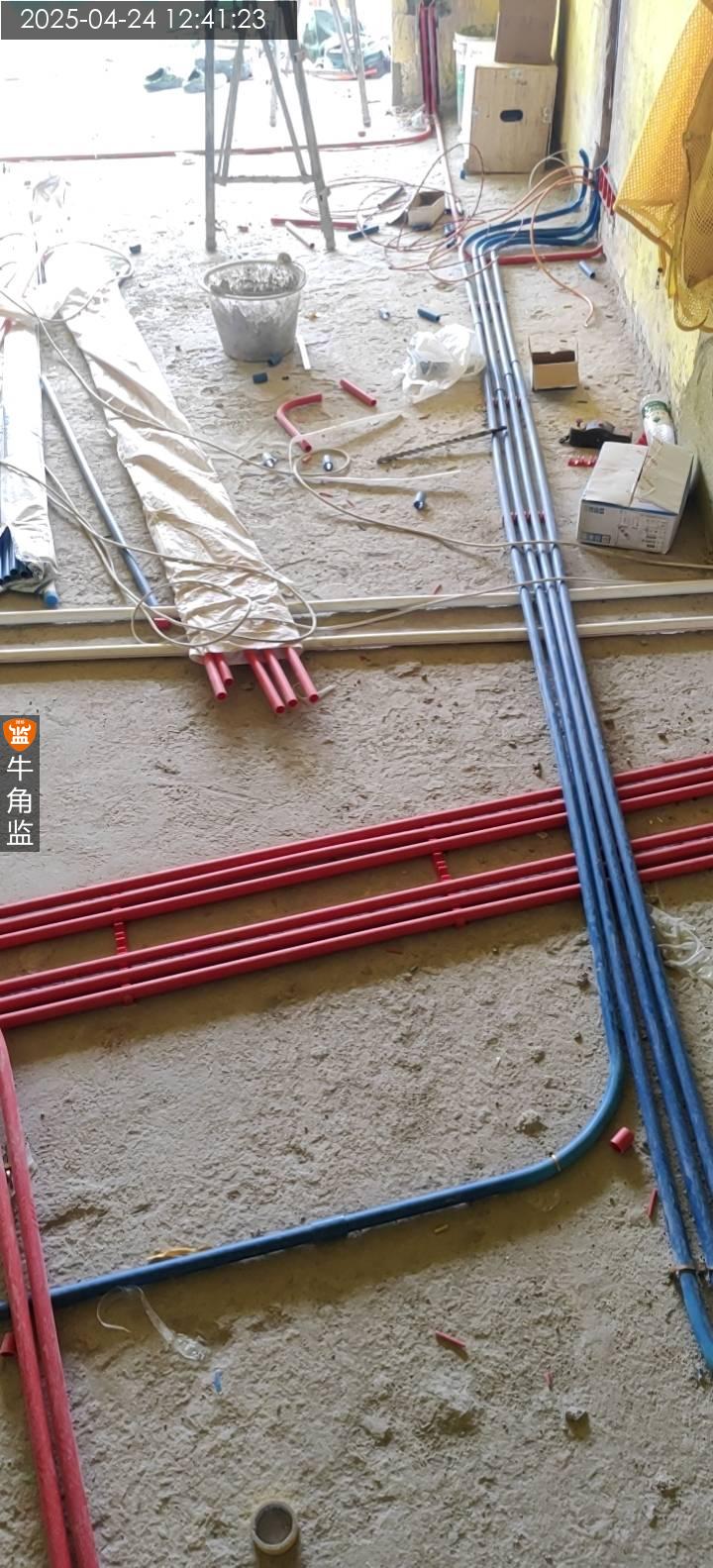

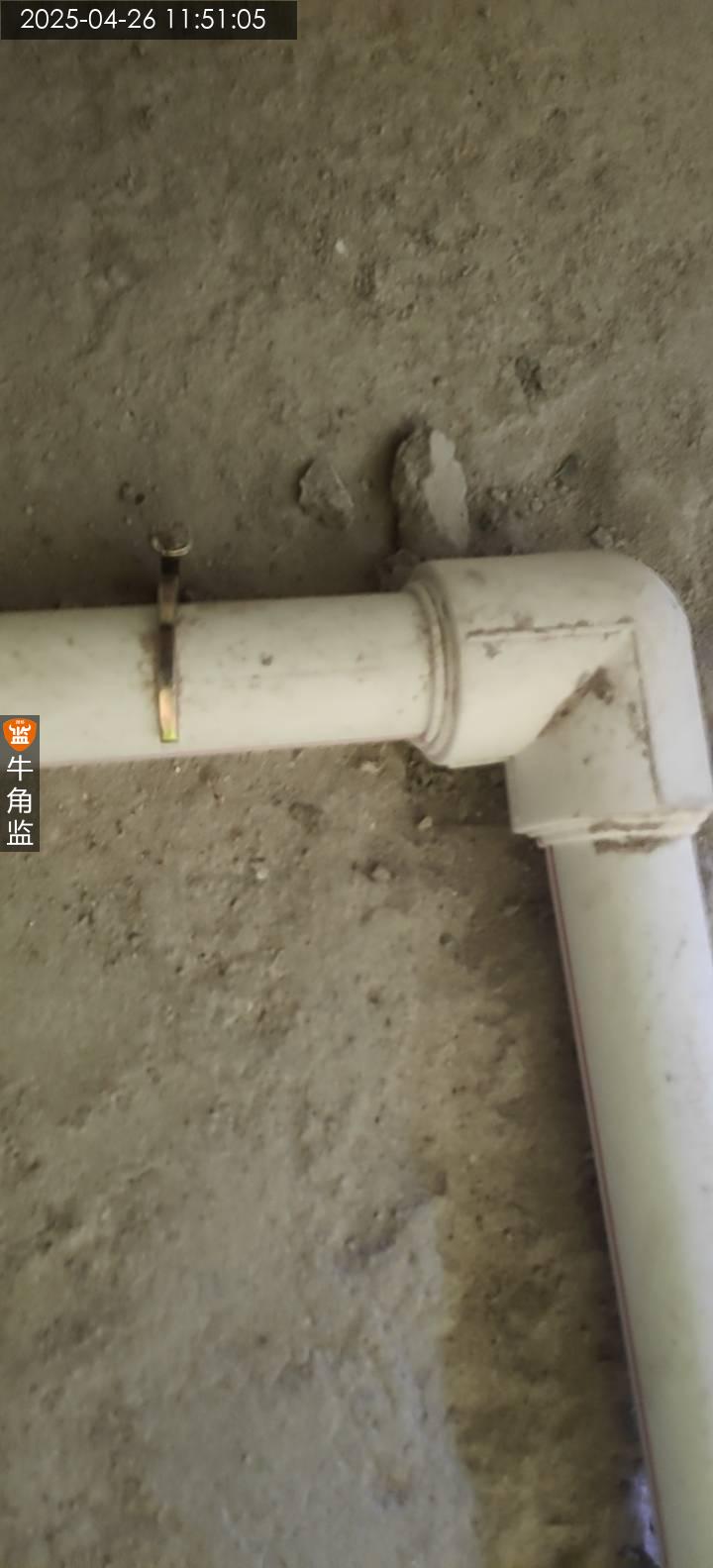

2025-04-26
白云区集********4625
设 计 师:未知
施工队长:未知
工地面积:101.00㎡
装修总价:0.00
本次评价:C
本次评语:

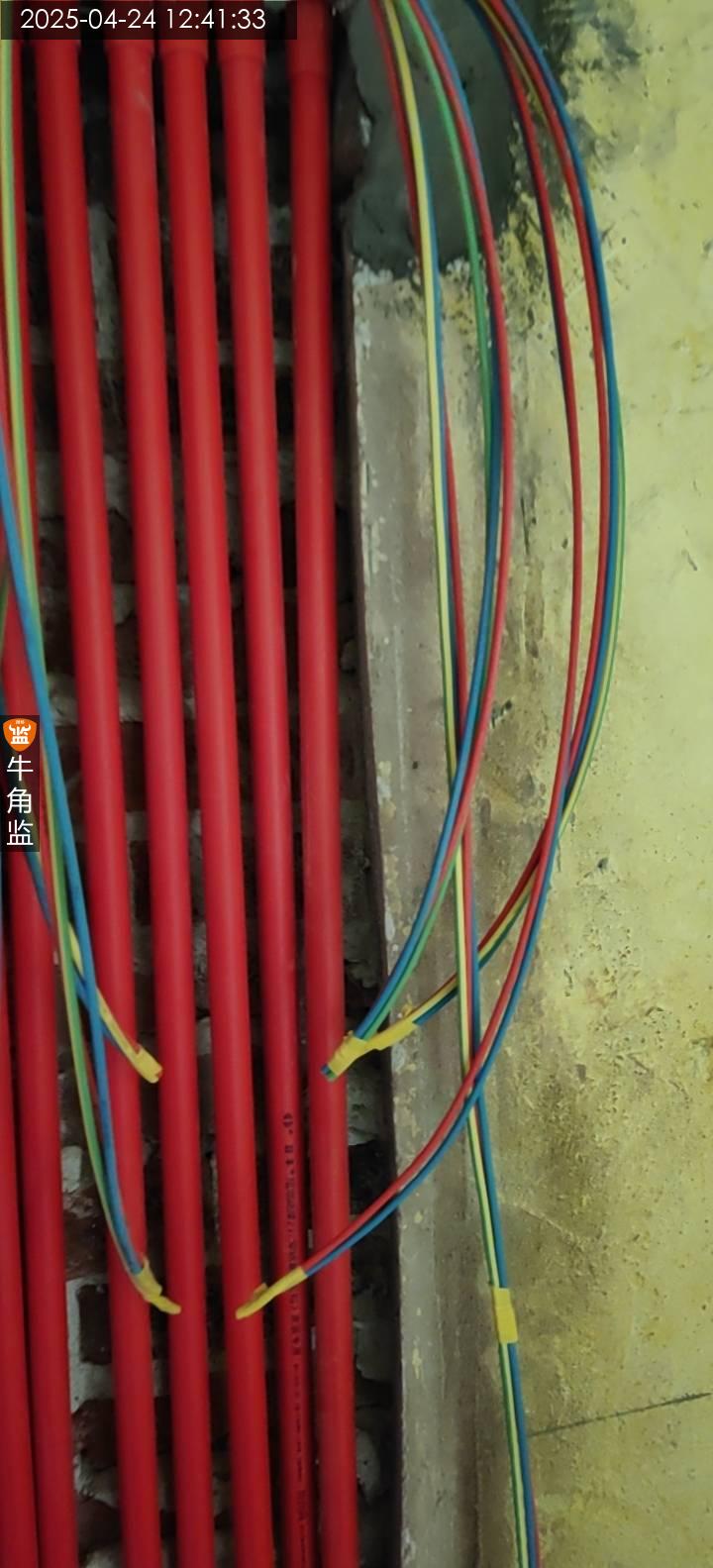

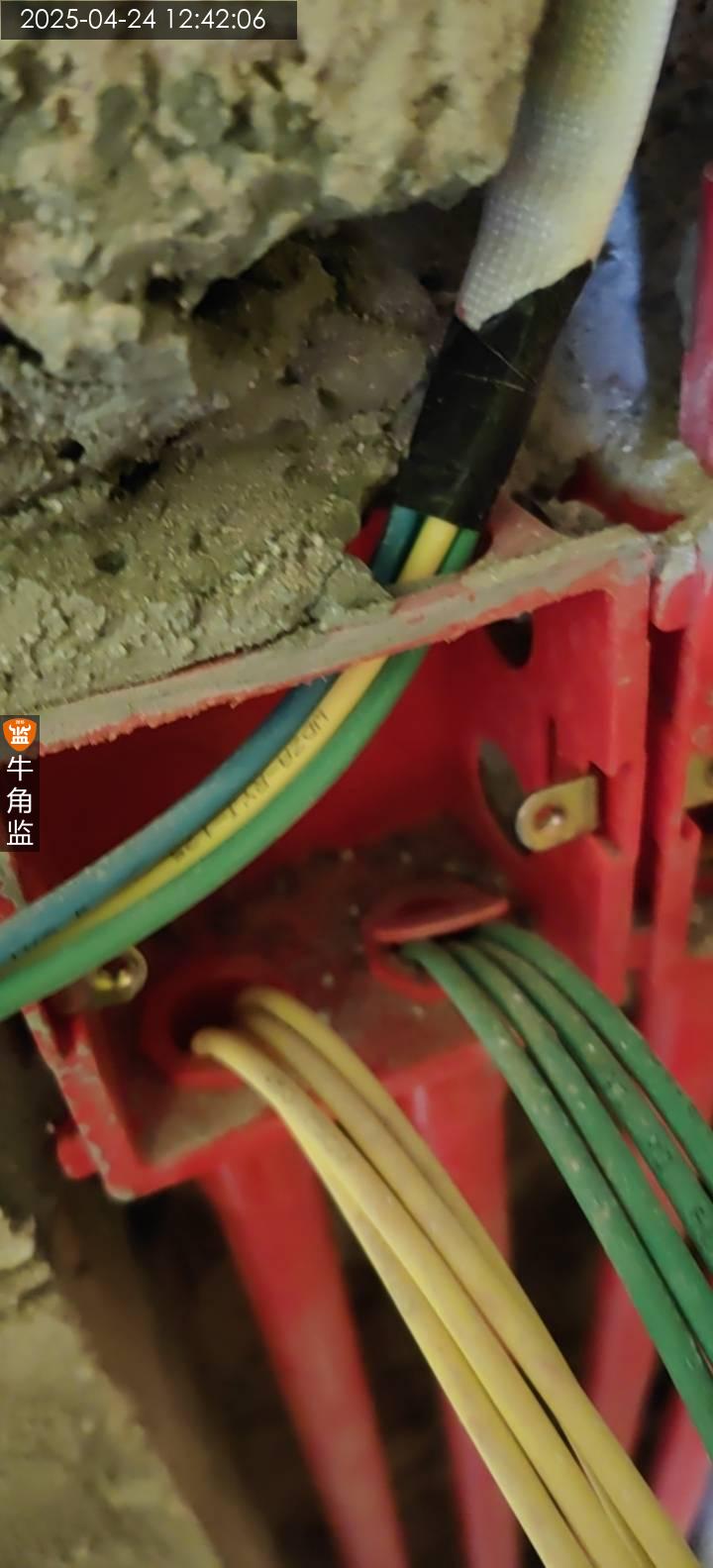

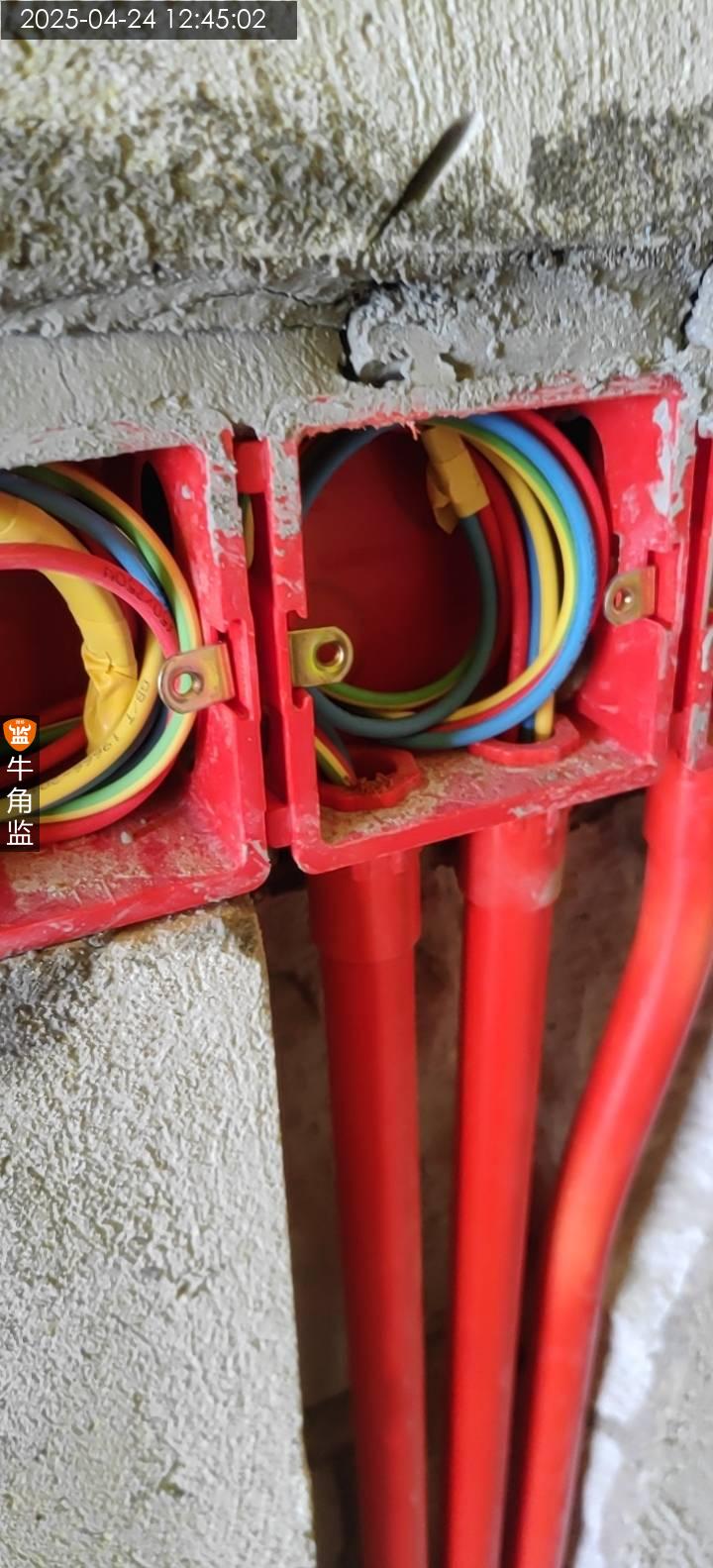

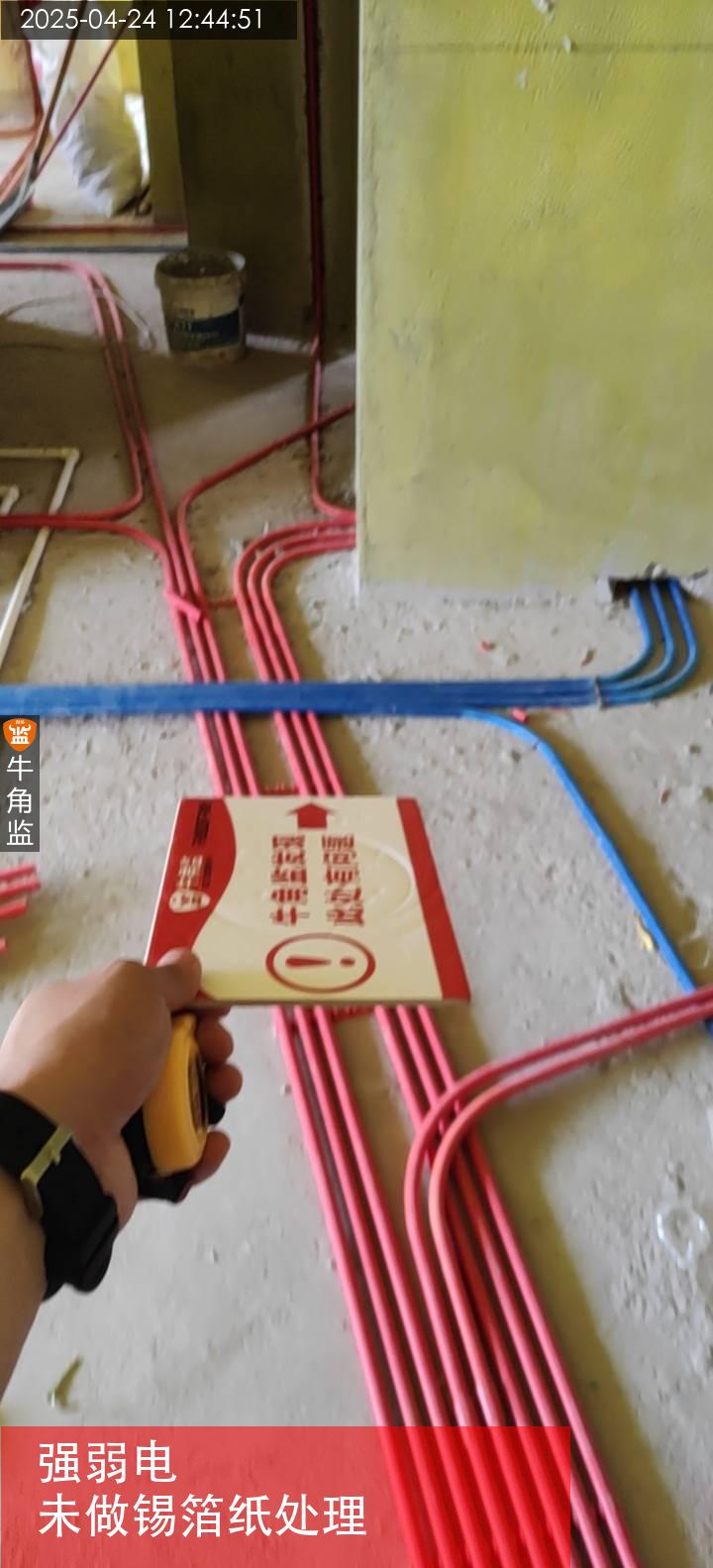

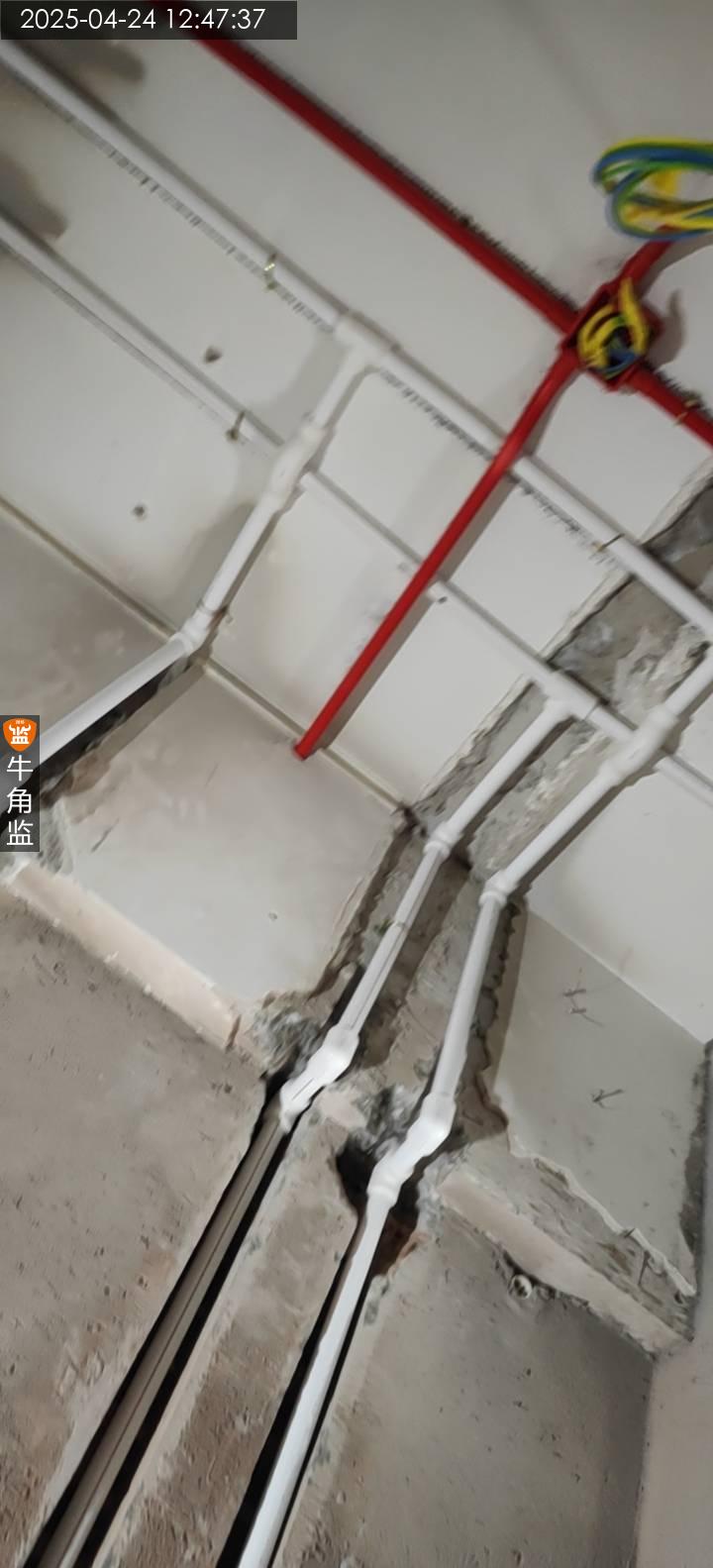

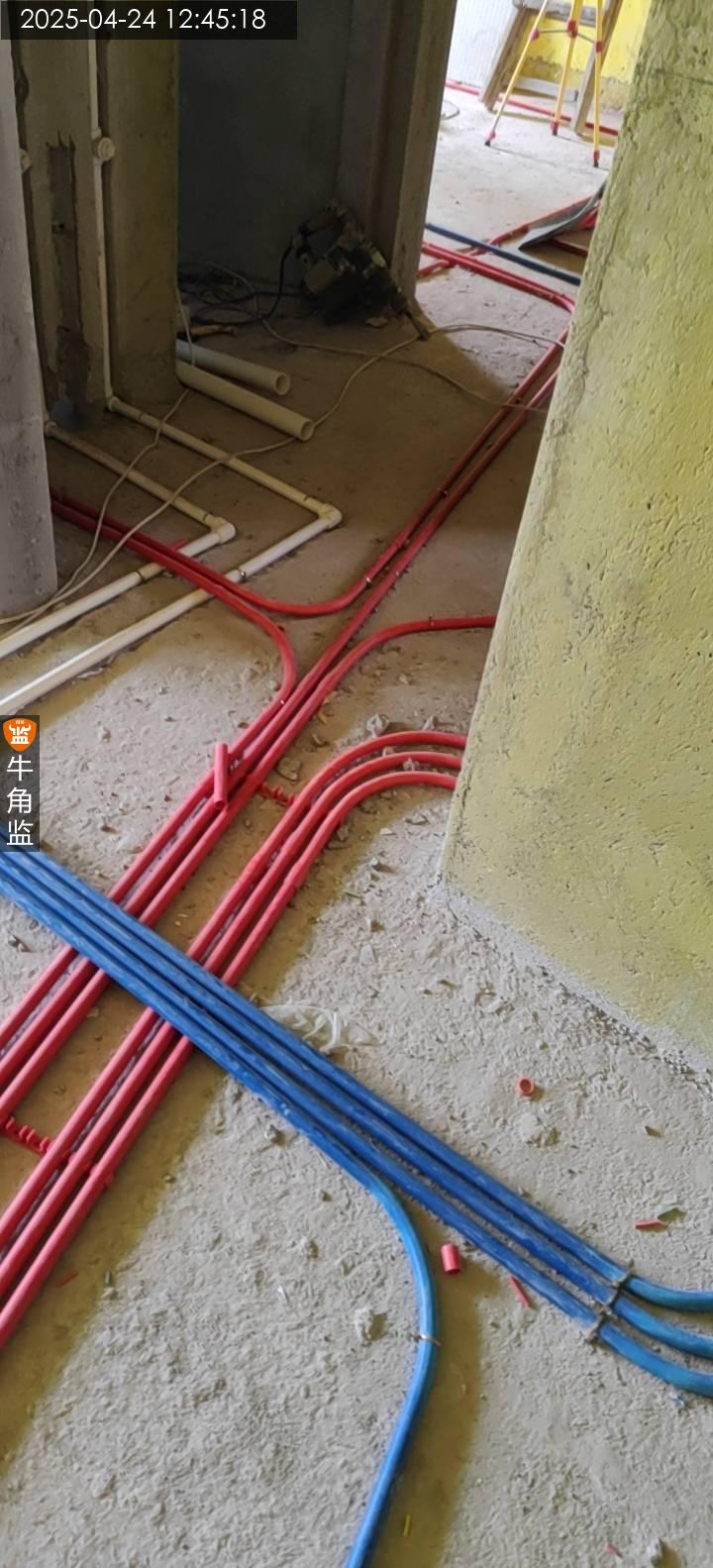

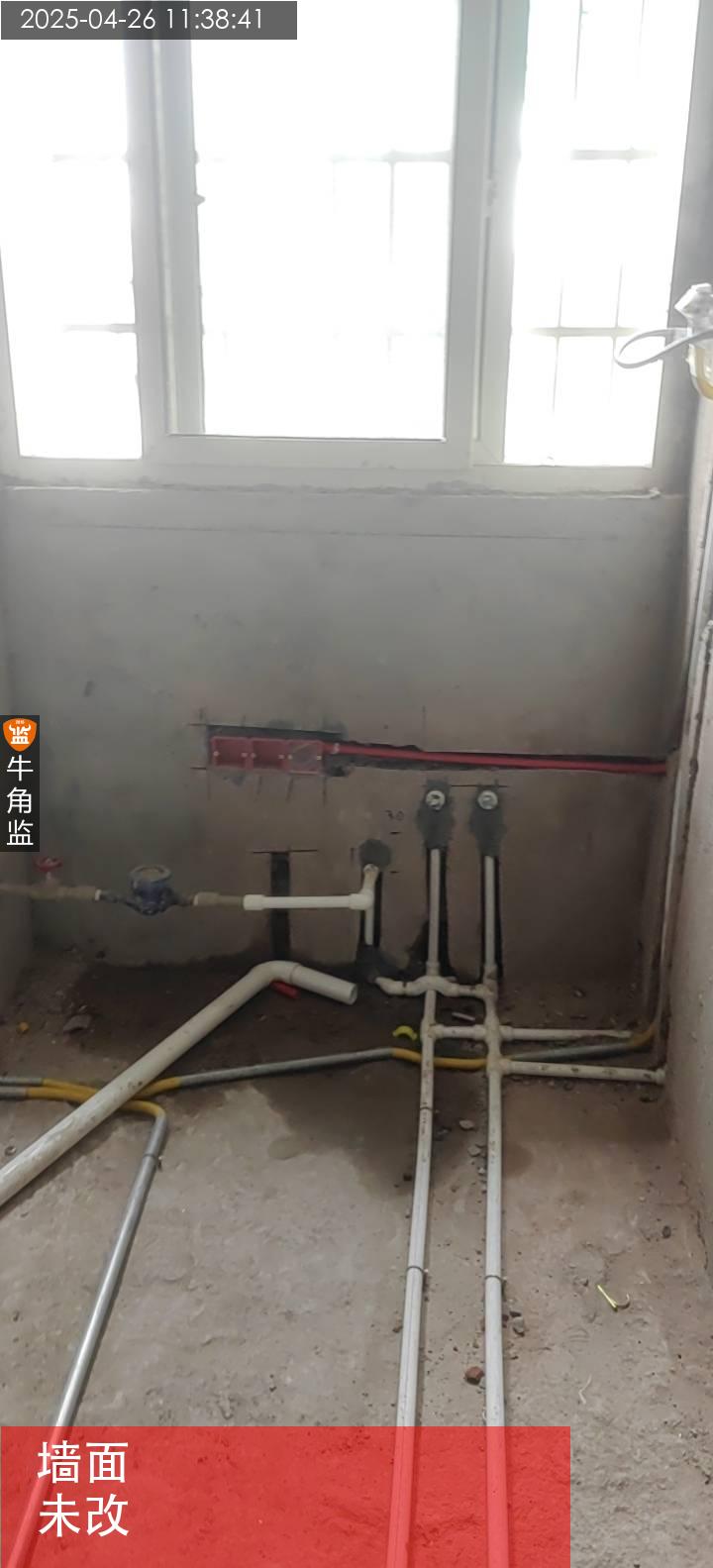

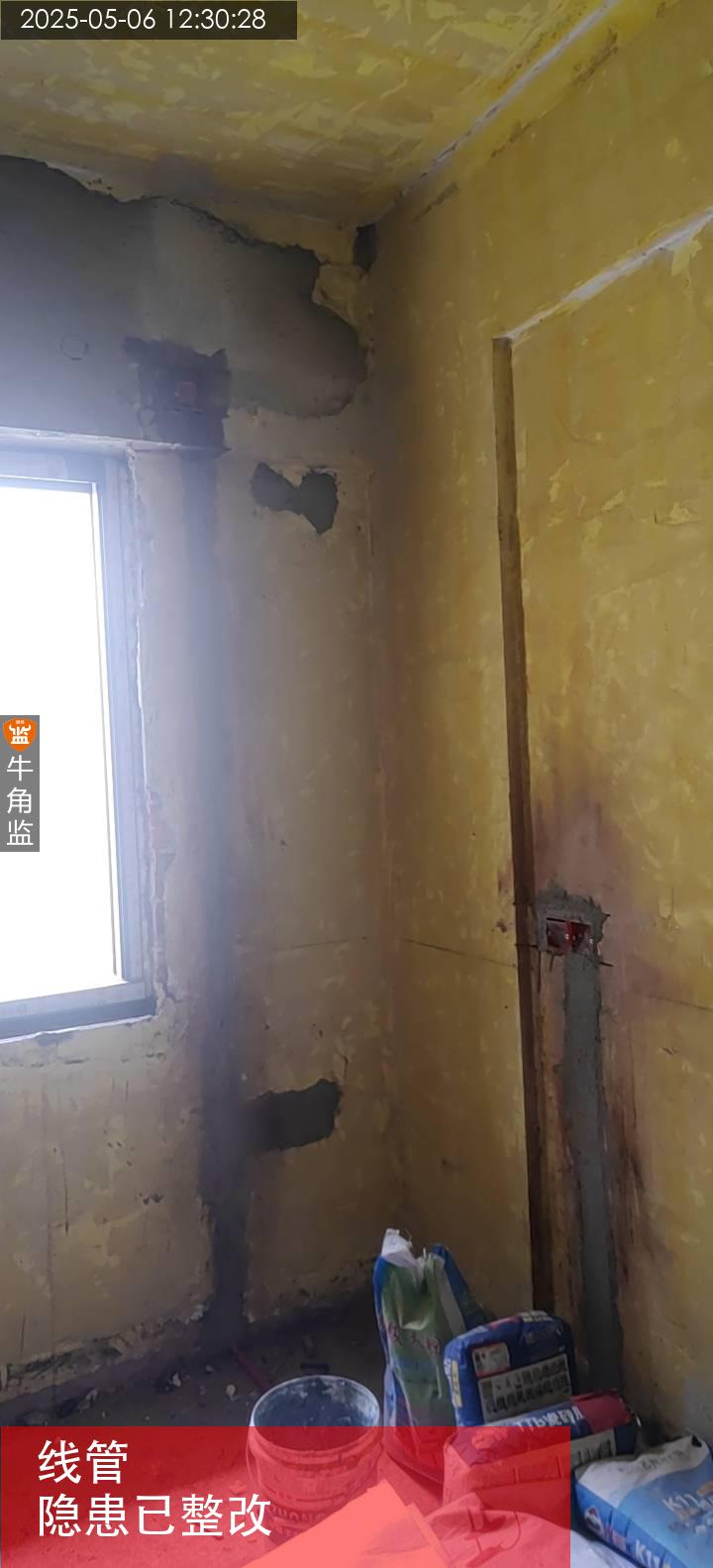

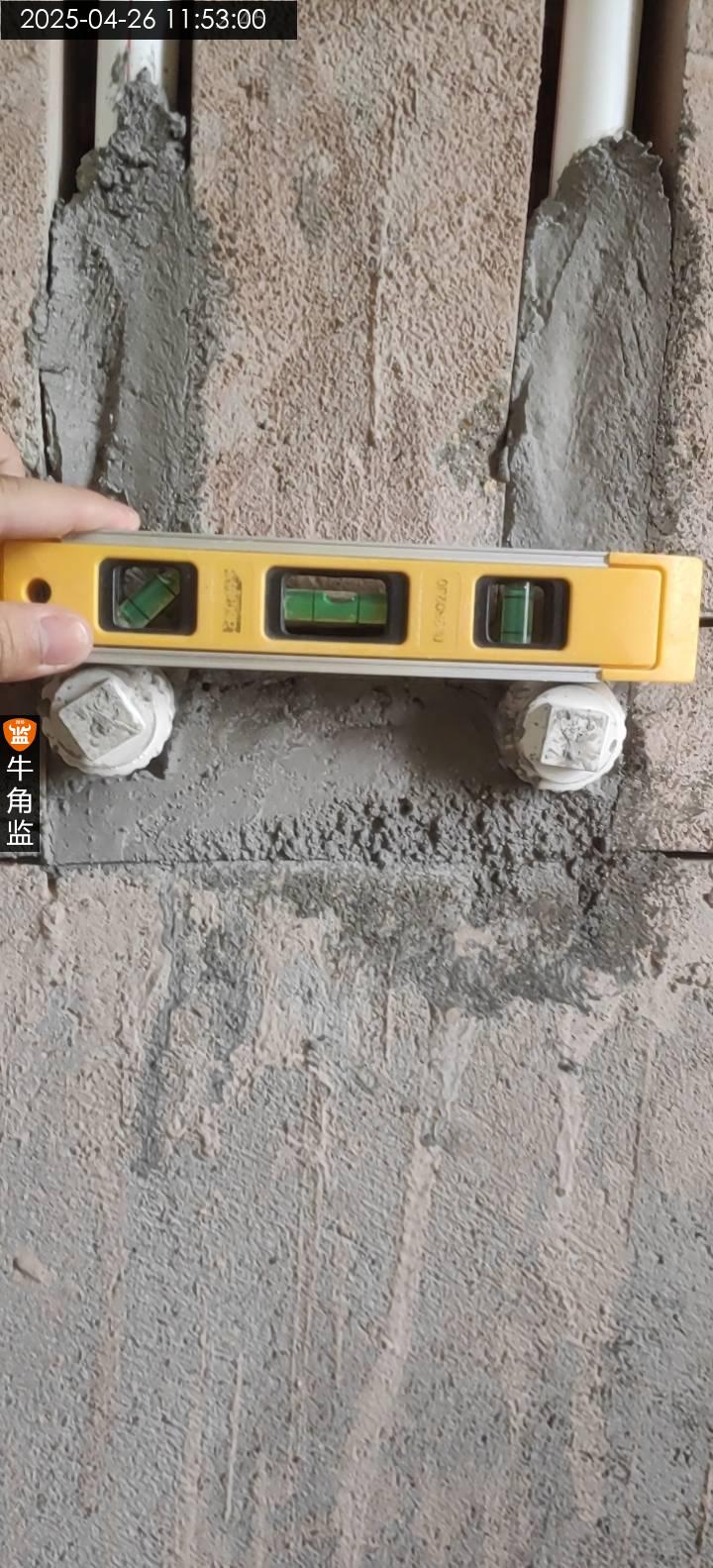

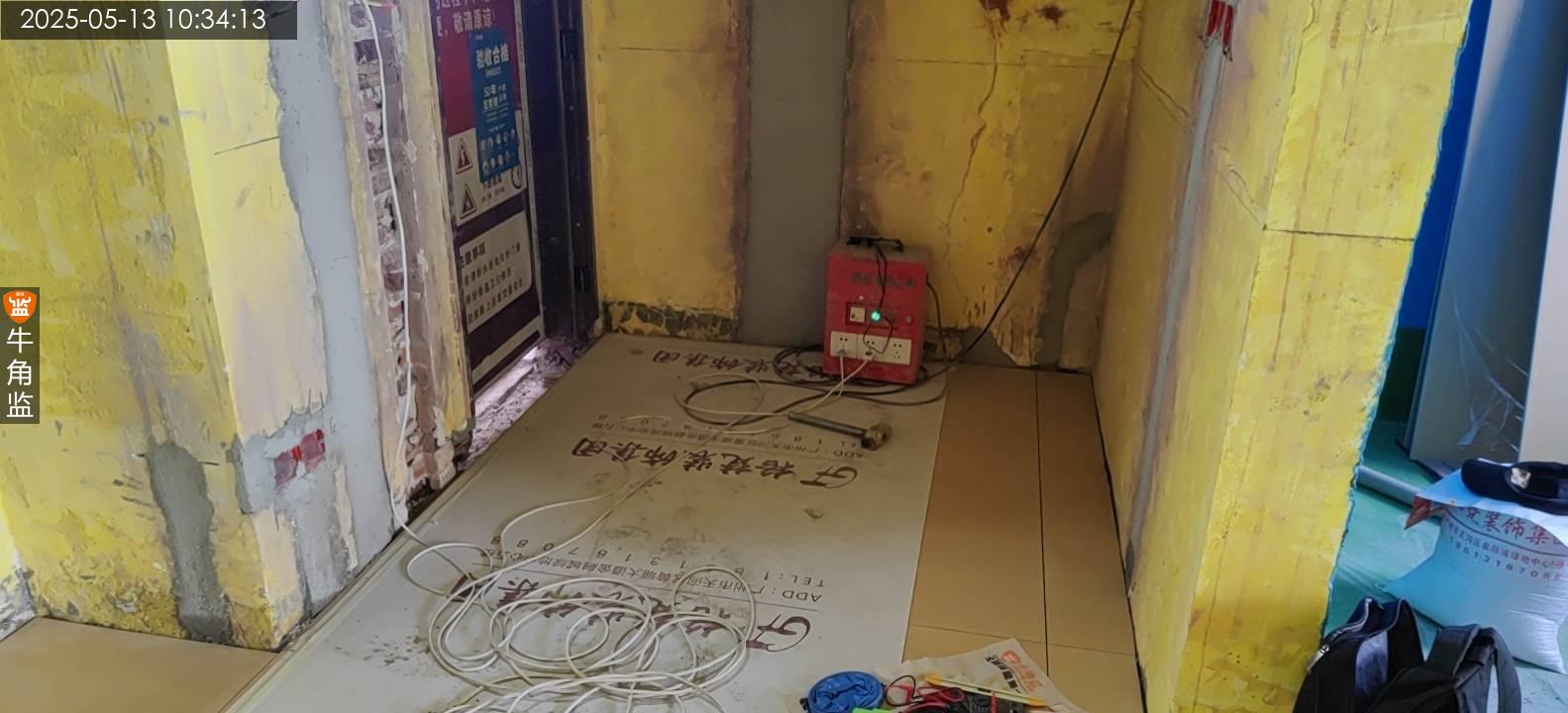

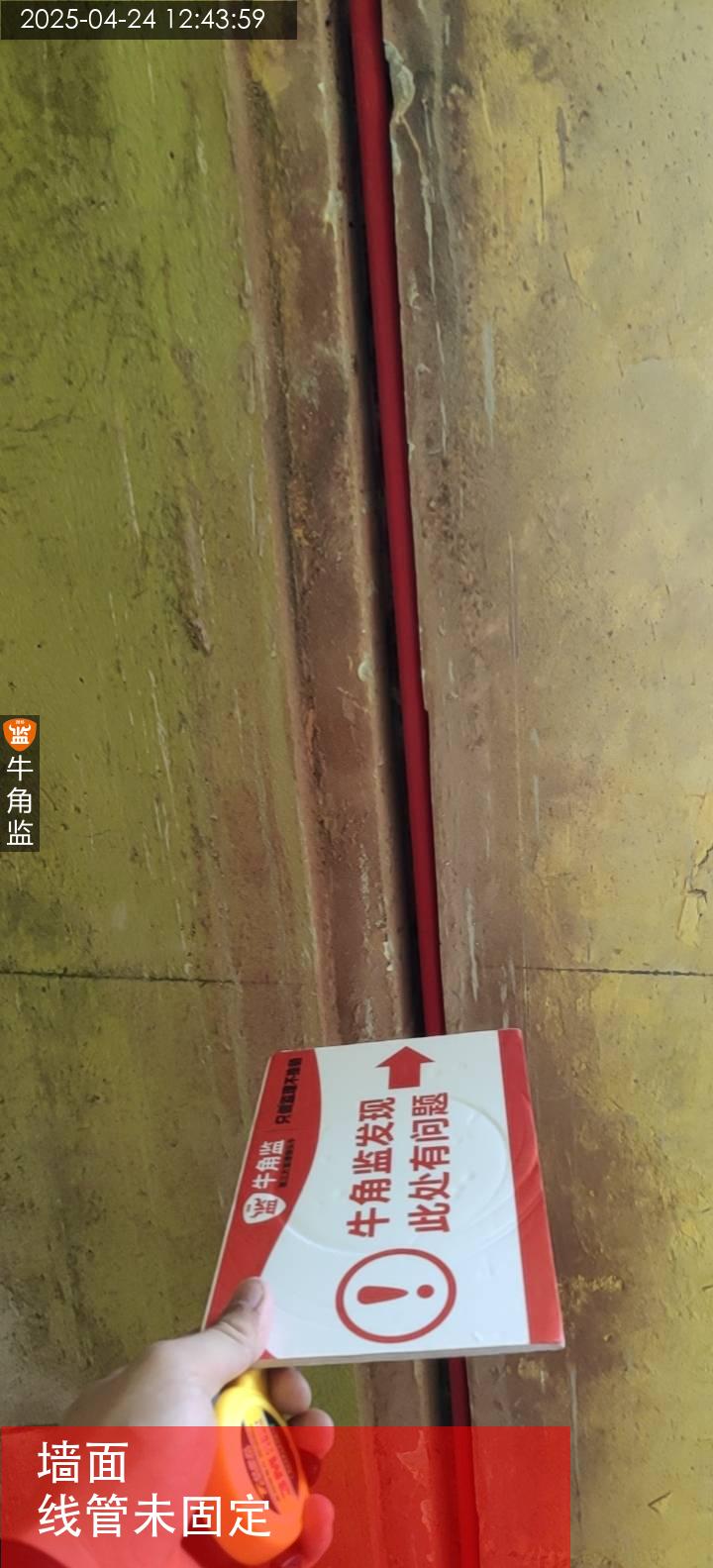

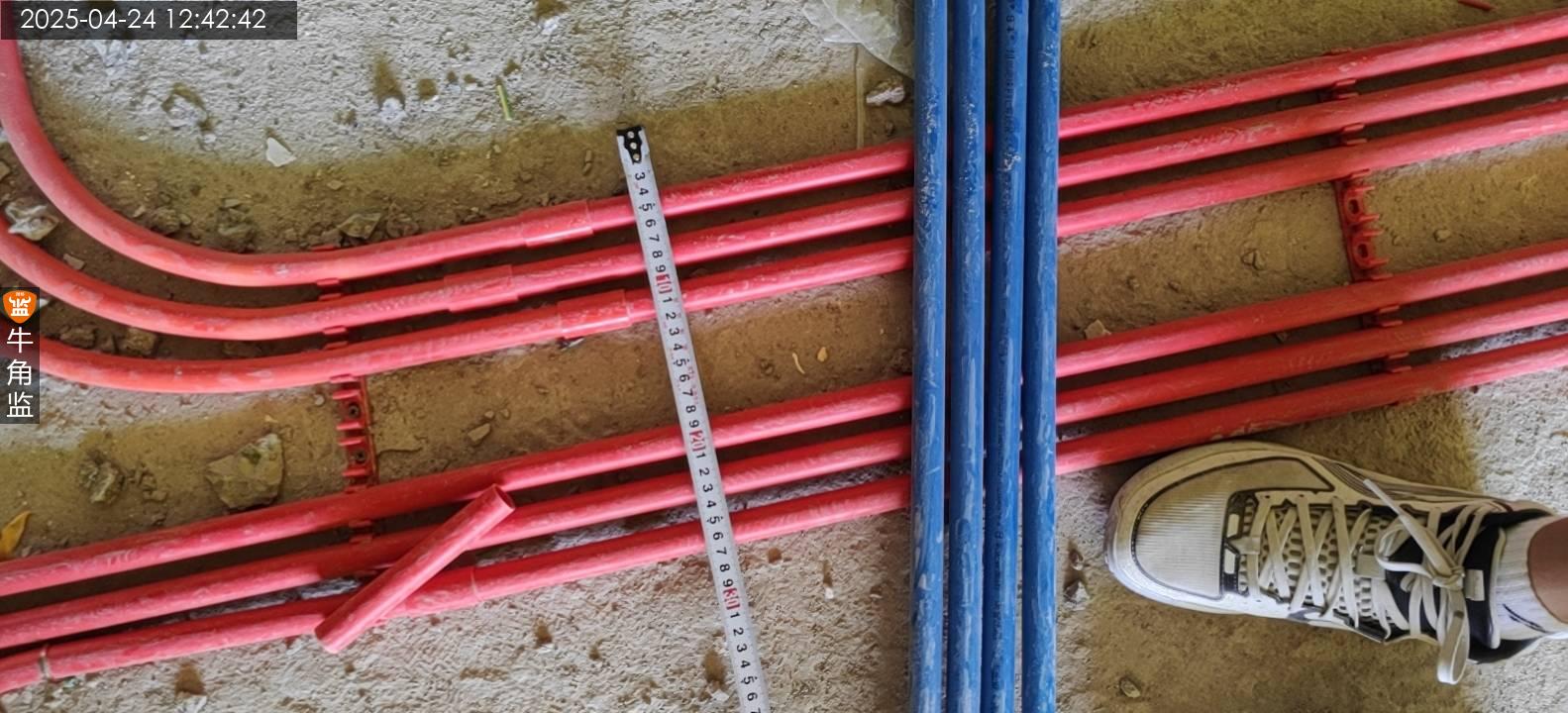

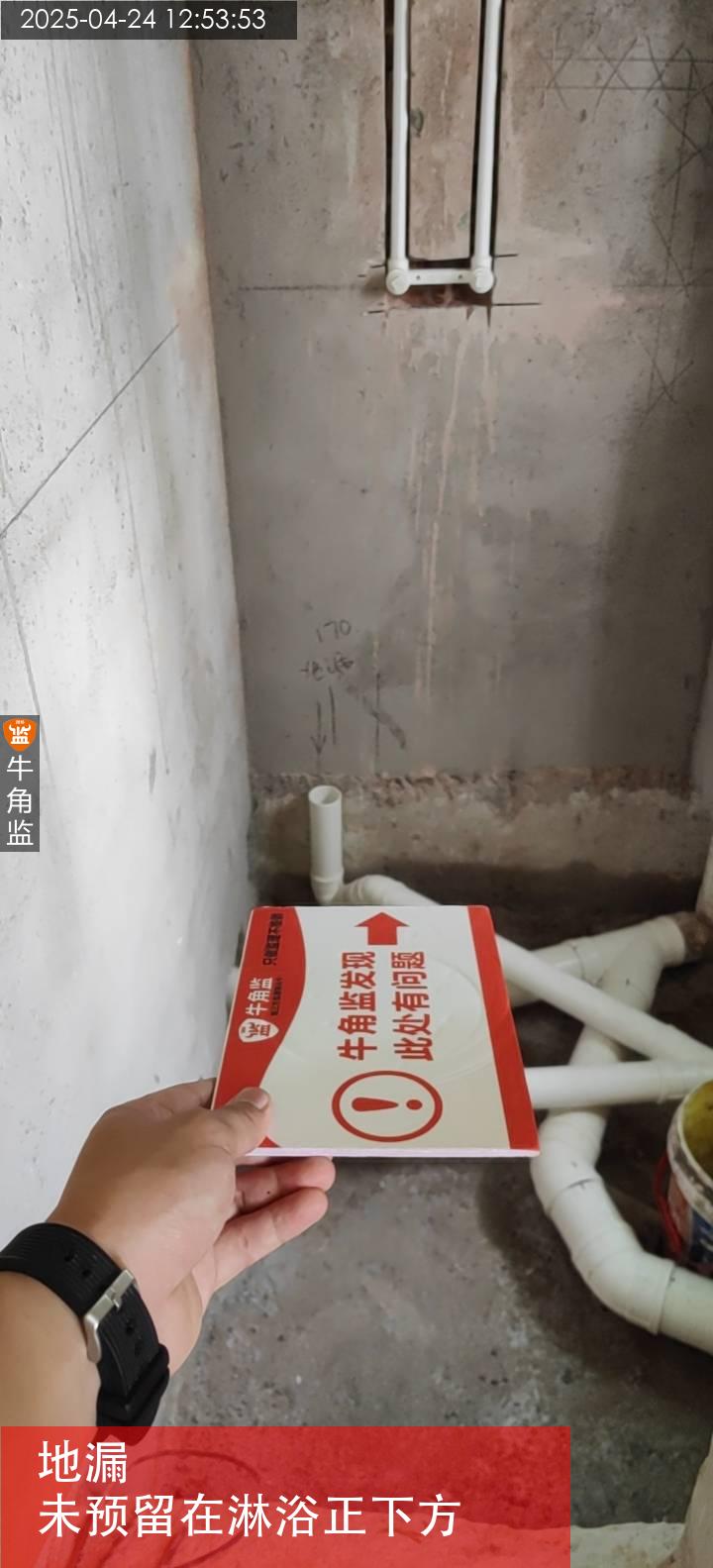

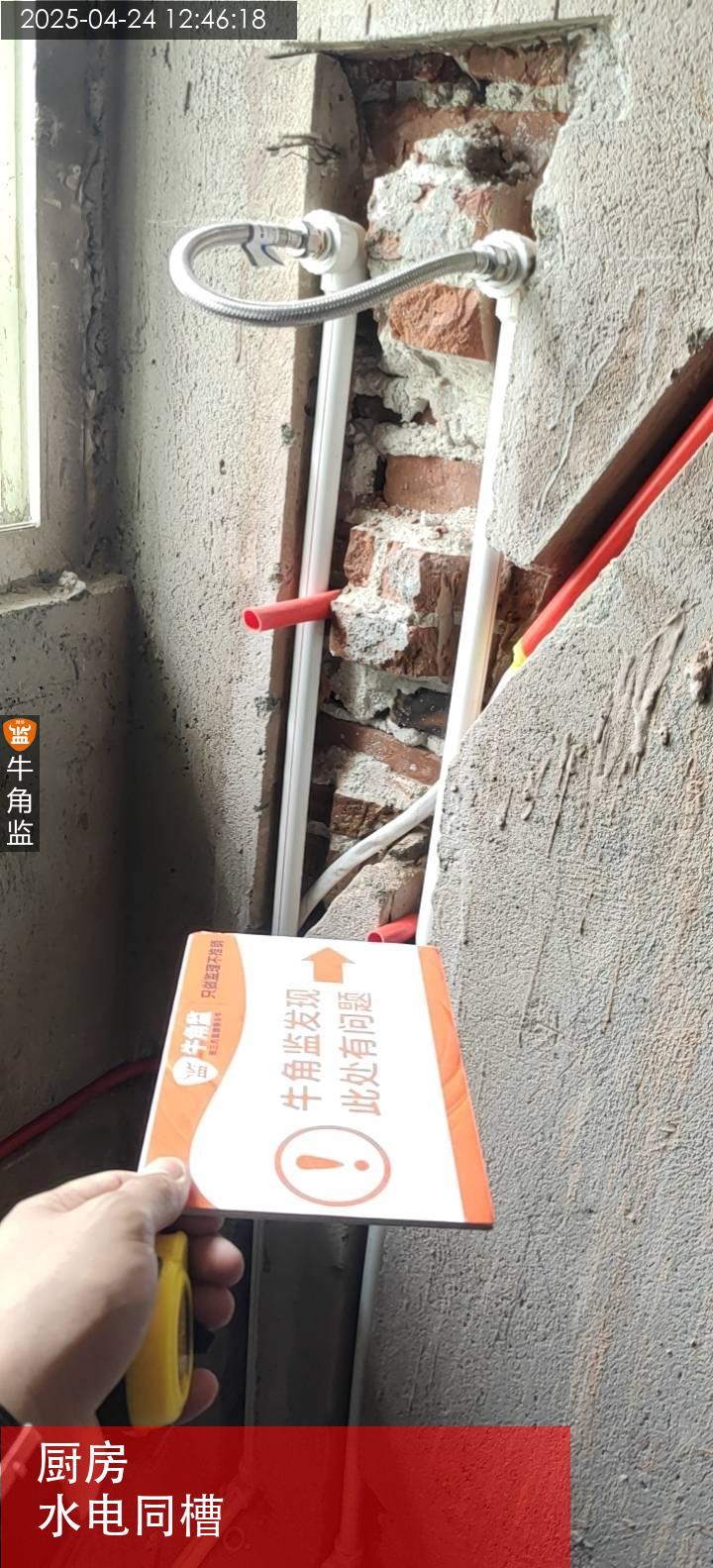

本次上门为水电施工巡检总结如下 本次检查发现问题: 1、墙面线管有部分未固定,后期补槽易导致空鼓,建议未固定线管重新固定; 2、强弱电交叉处未做锡箔纸处理,弱电易受干扰,建议后期强弱电线管都做锡箔纸处理; 3、主卧卫生间淋浴区地漏未在淋浴出水口正下方,建议核实是否为业主所定位置,如果不是应重新调整; 4、厨房,卫生间强电与水管同槽,存在安全隐患,建议更改强电走向,不可同槽; 后期施工建议: 1、地面布管固定卡设置均匀合理,建议线管间距为90cm,水管间距宜为30cm。 2、强电管弱电管同时包锡箔纸,距交叉点左右延伸15cm 3、水管打压,建议堵头封闭密实,避免打压过程漏压。 4、线路分色,控制线要单独配色,开关位置后不可换色要与前端火零地线同色

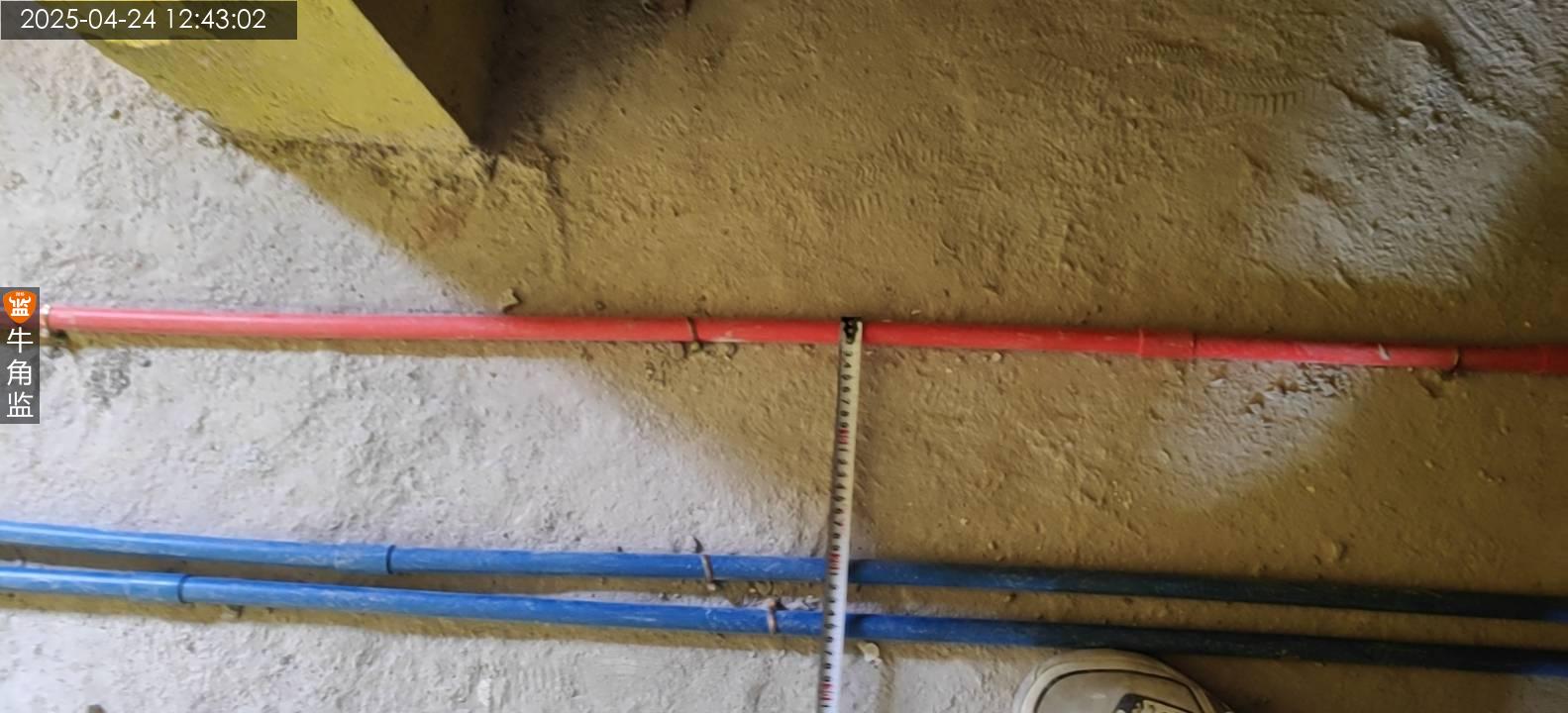

2025-04-24
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
