工地基础情况
现场施工情况:有人施工
业主是否在场:业主在现场
下次上门说明:泥木巡检
监理师总结

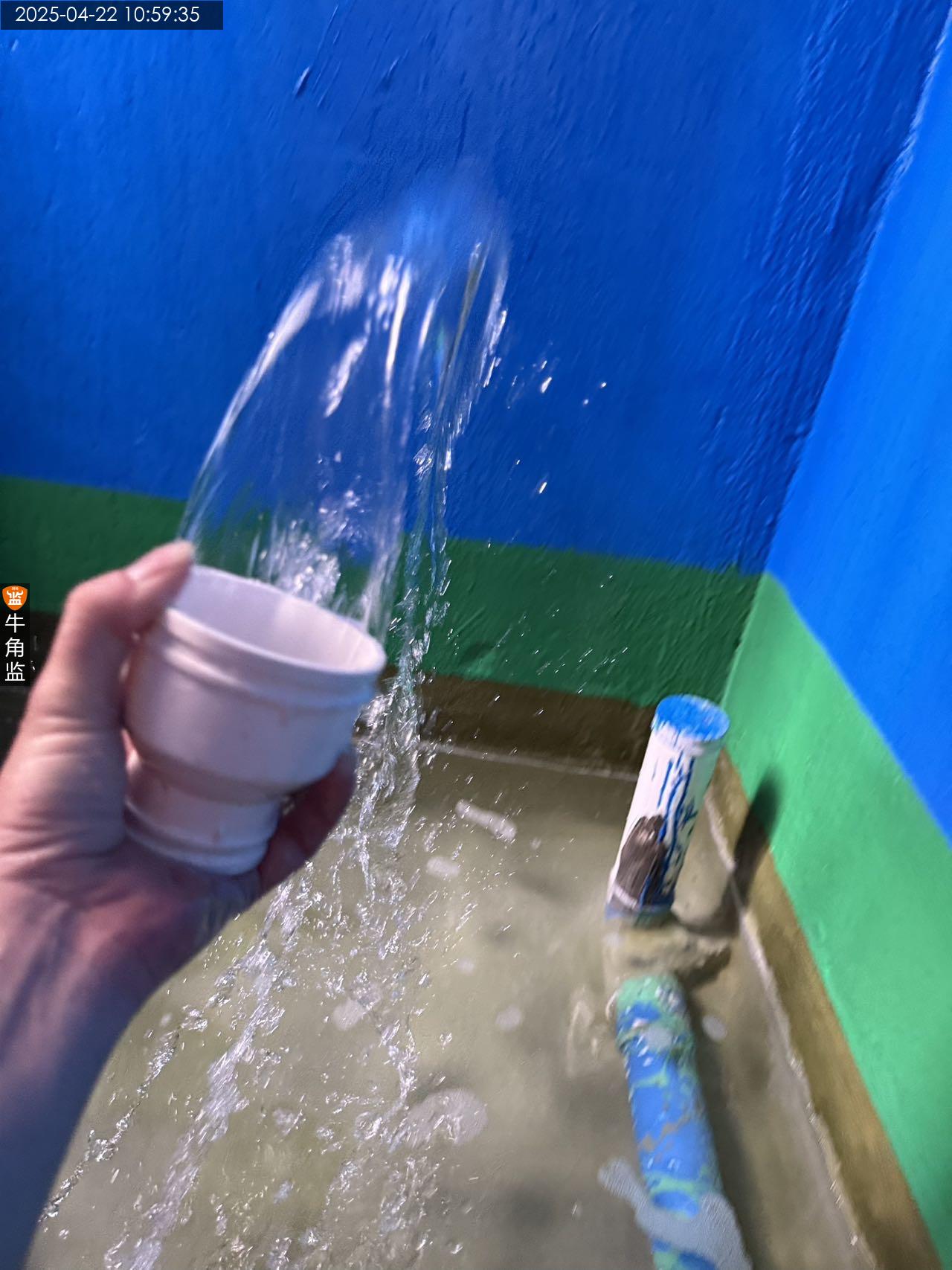

防水验收

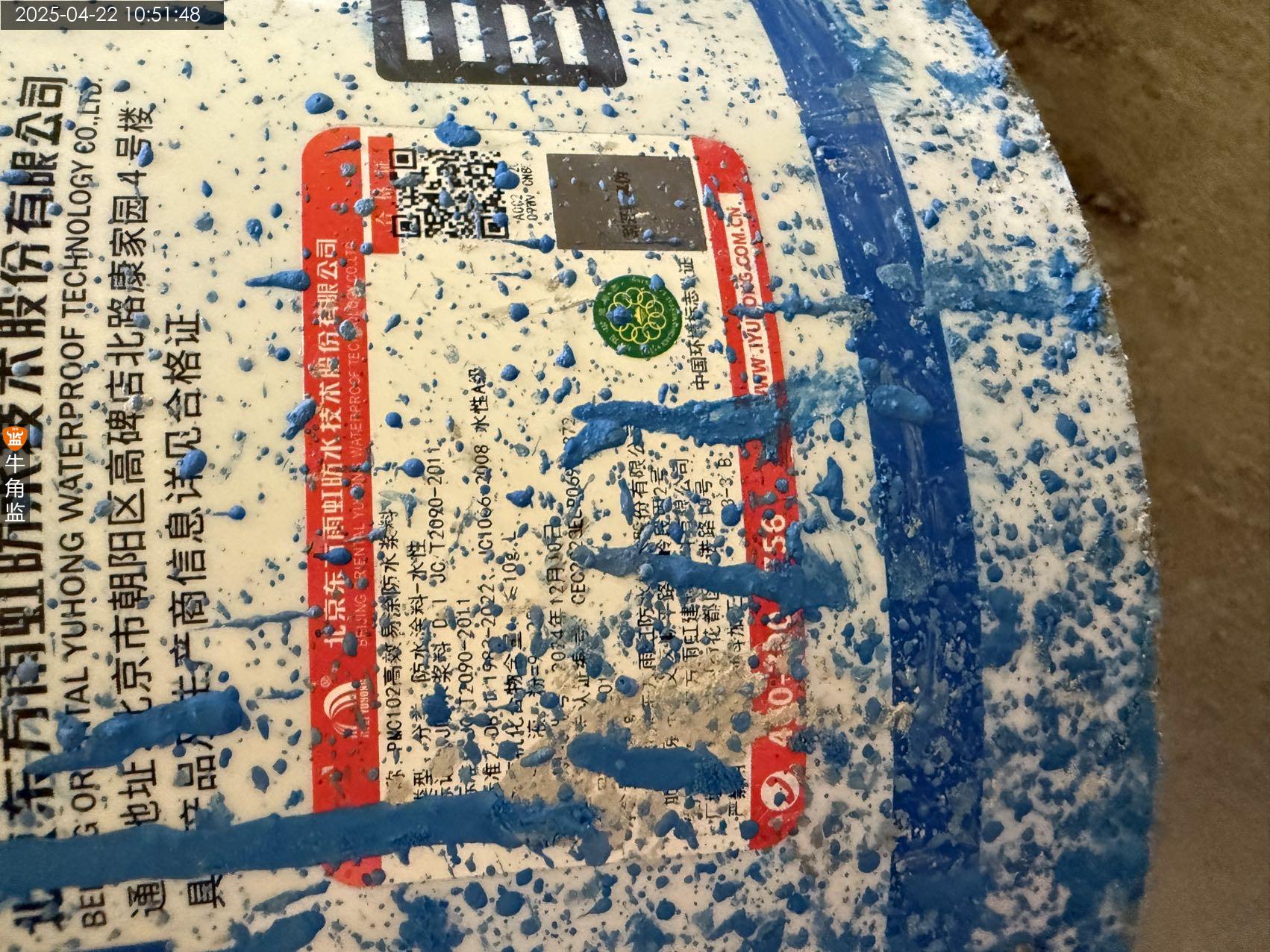

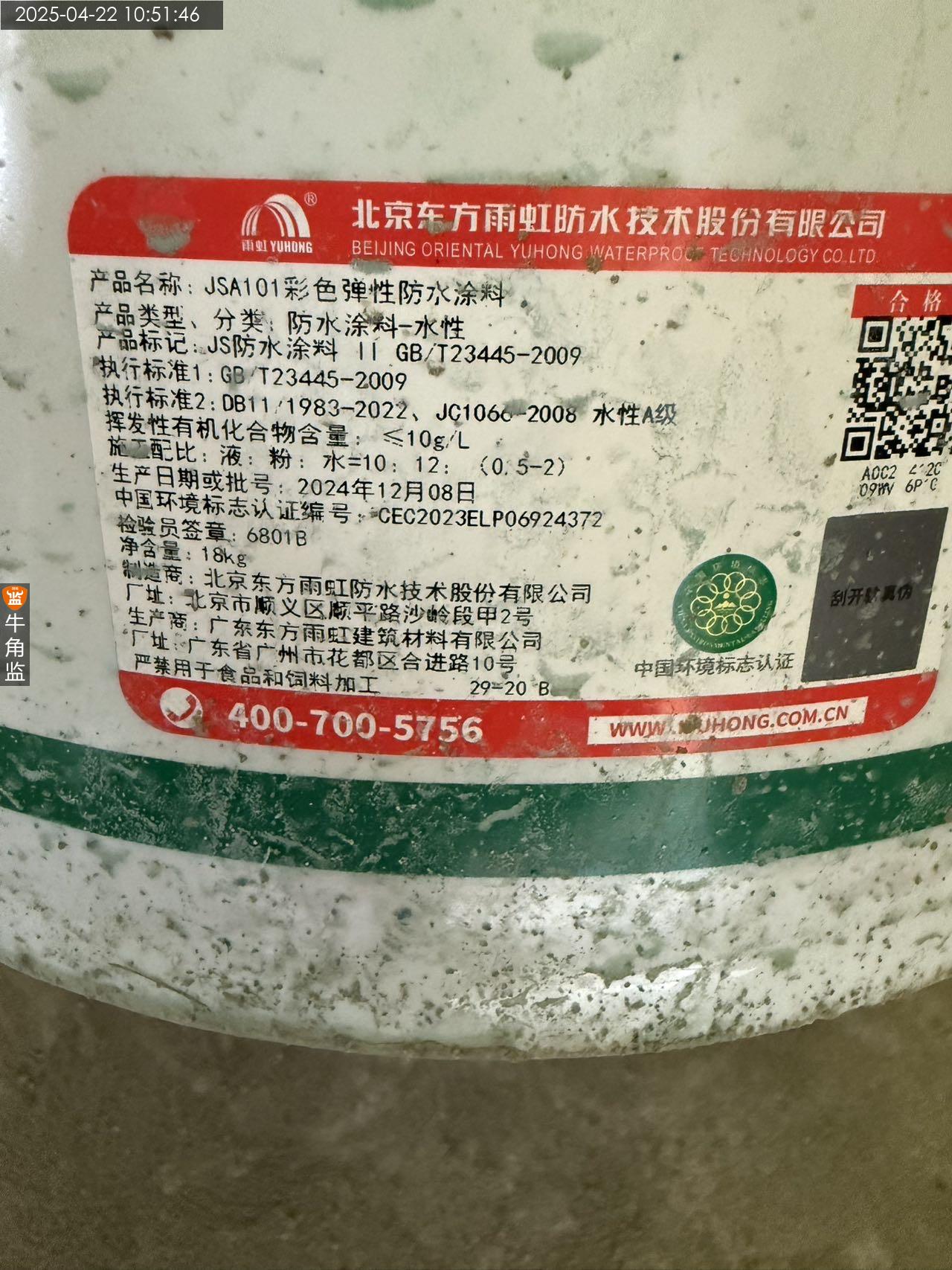

1、墙面使用的防水涂料为东方雨虹通型防水,地面涂刷东方雨虹柔韧型防水。防水材料符合要求。

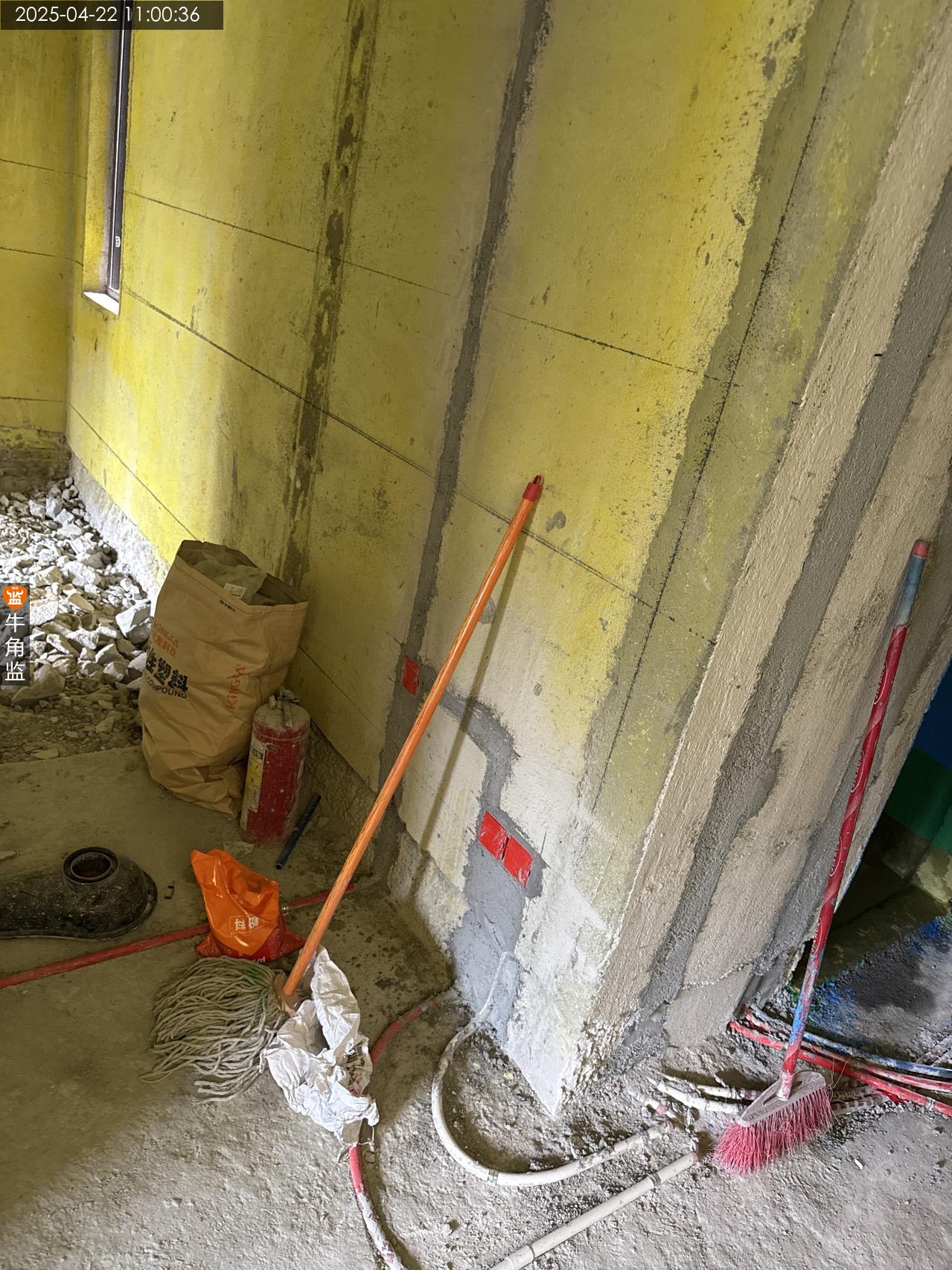

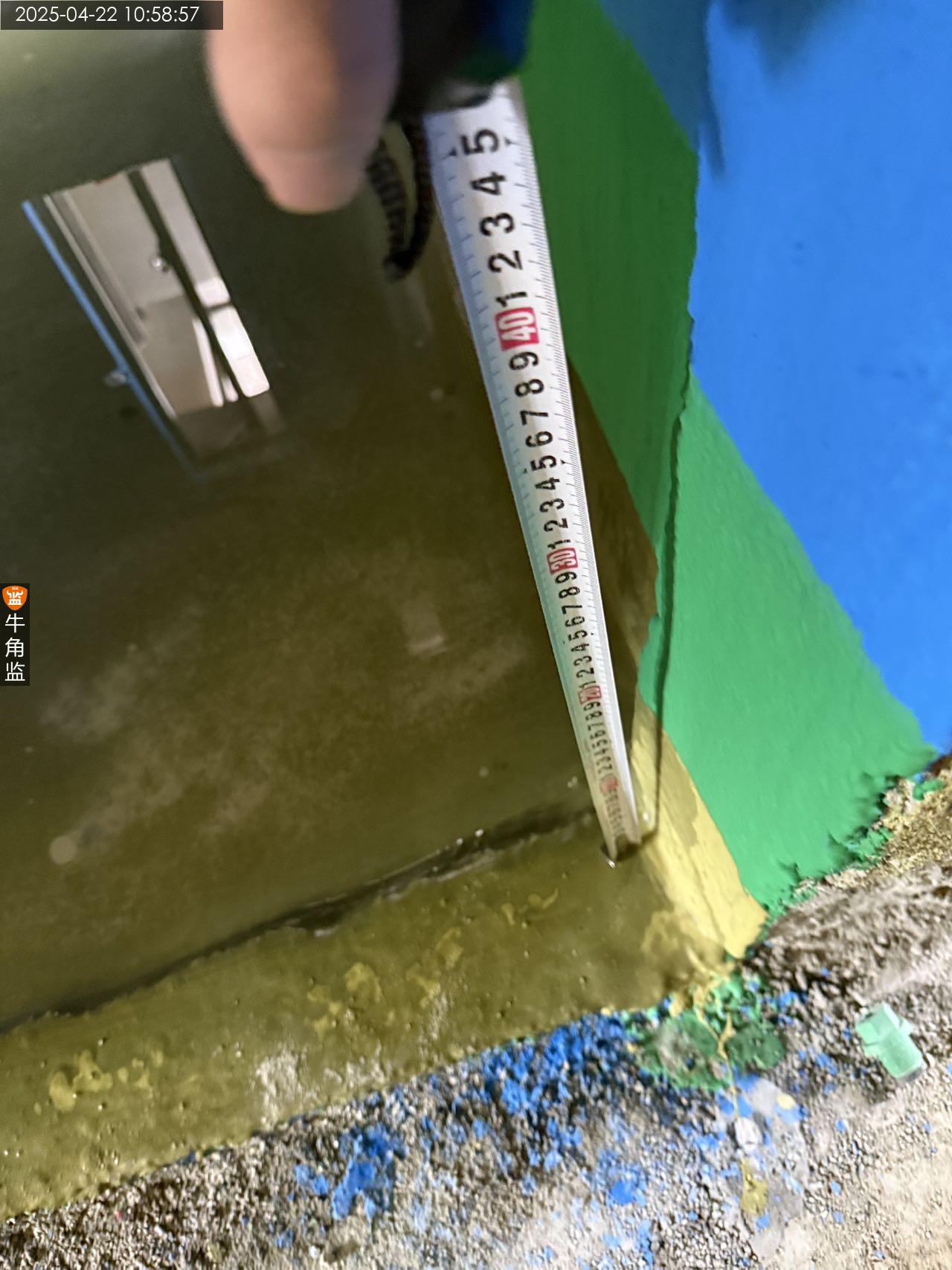

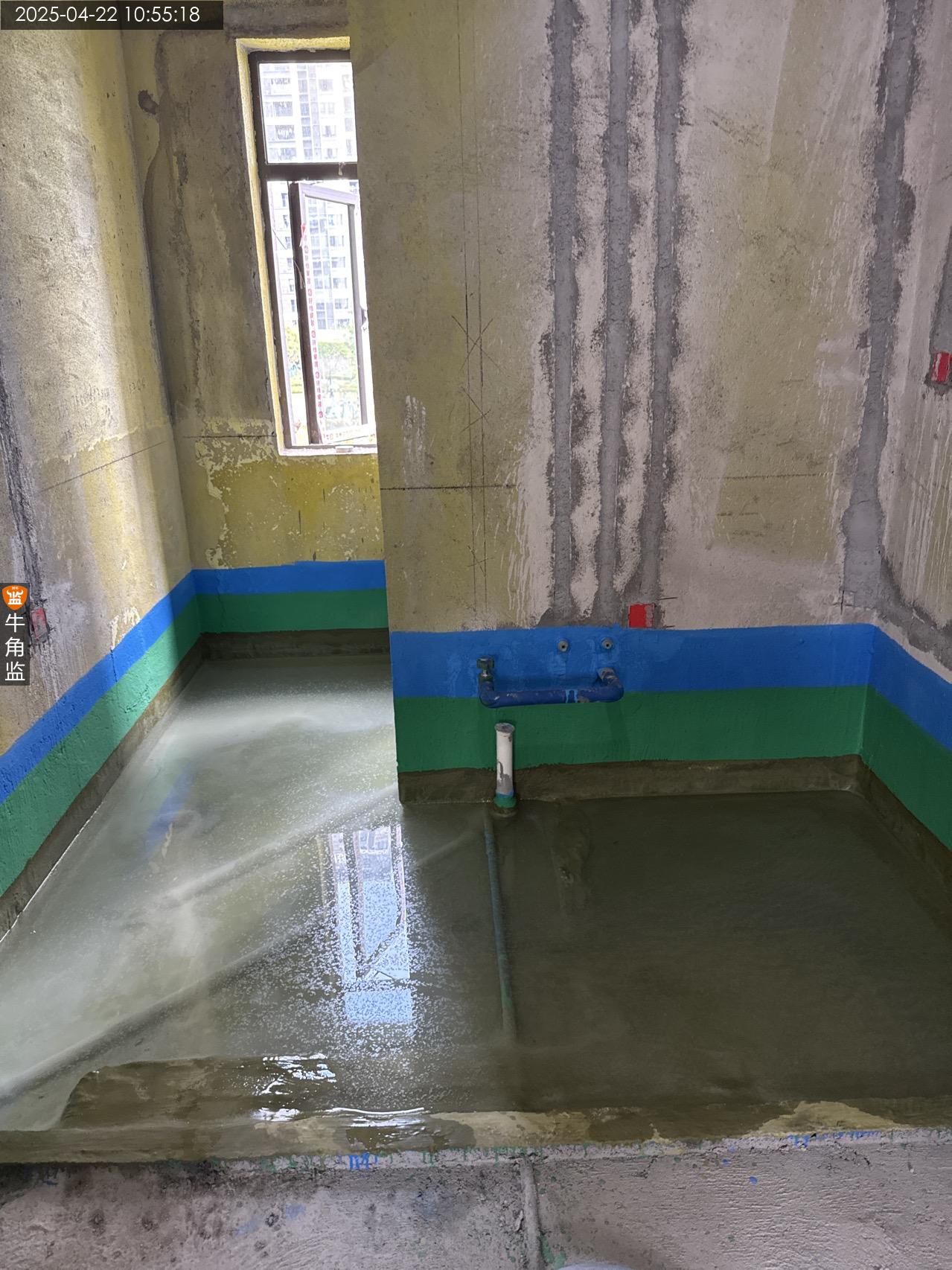

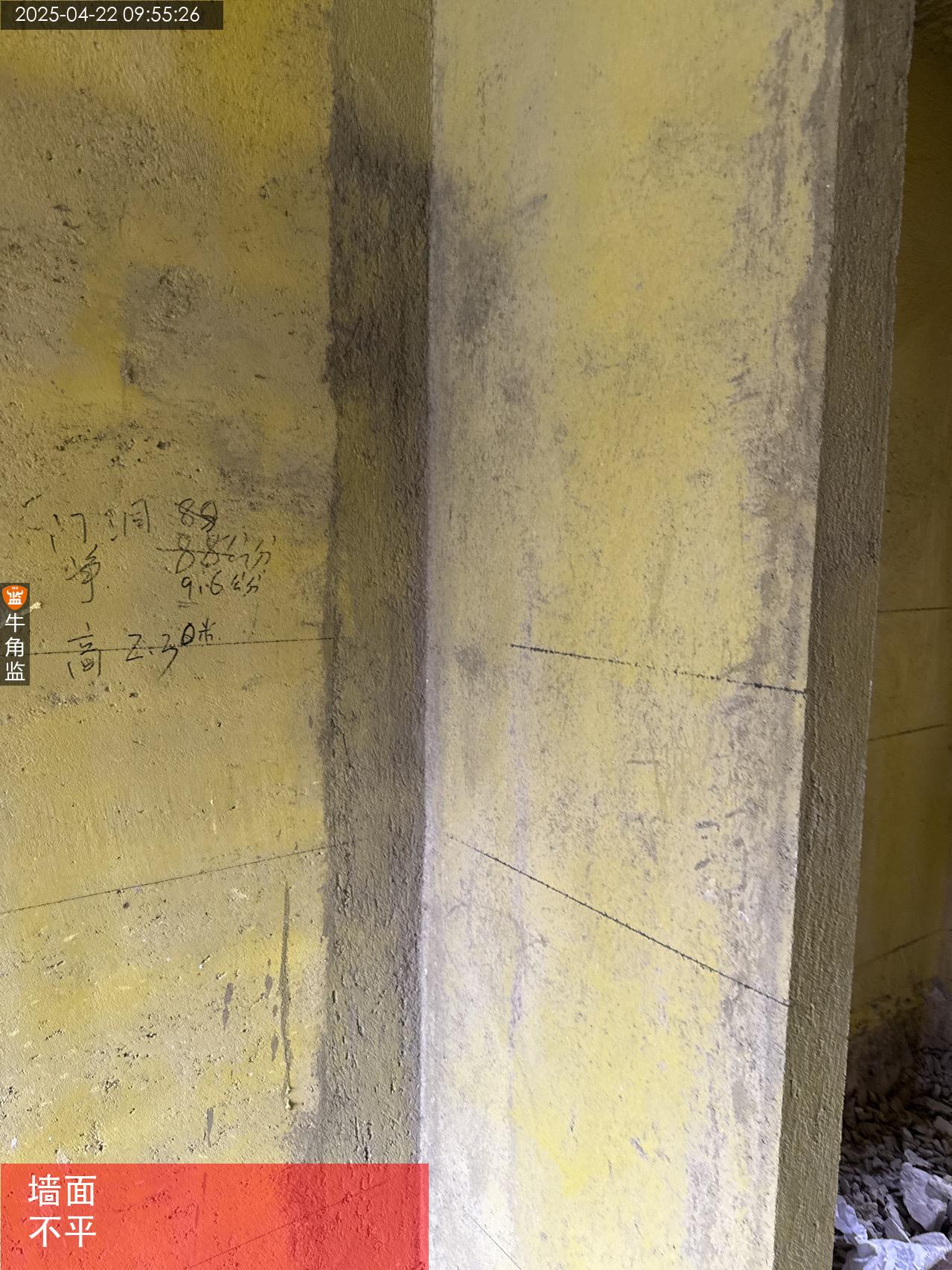

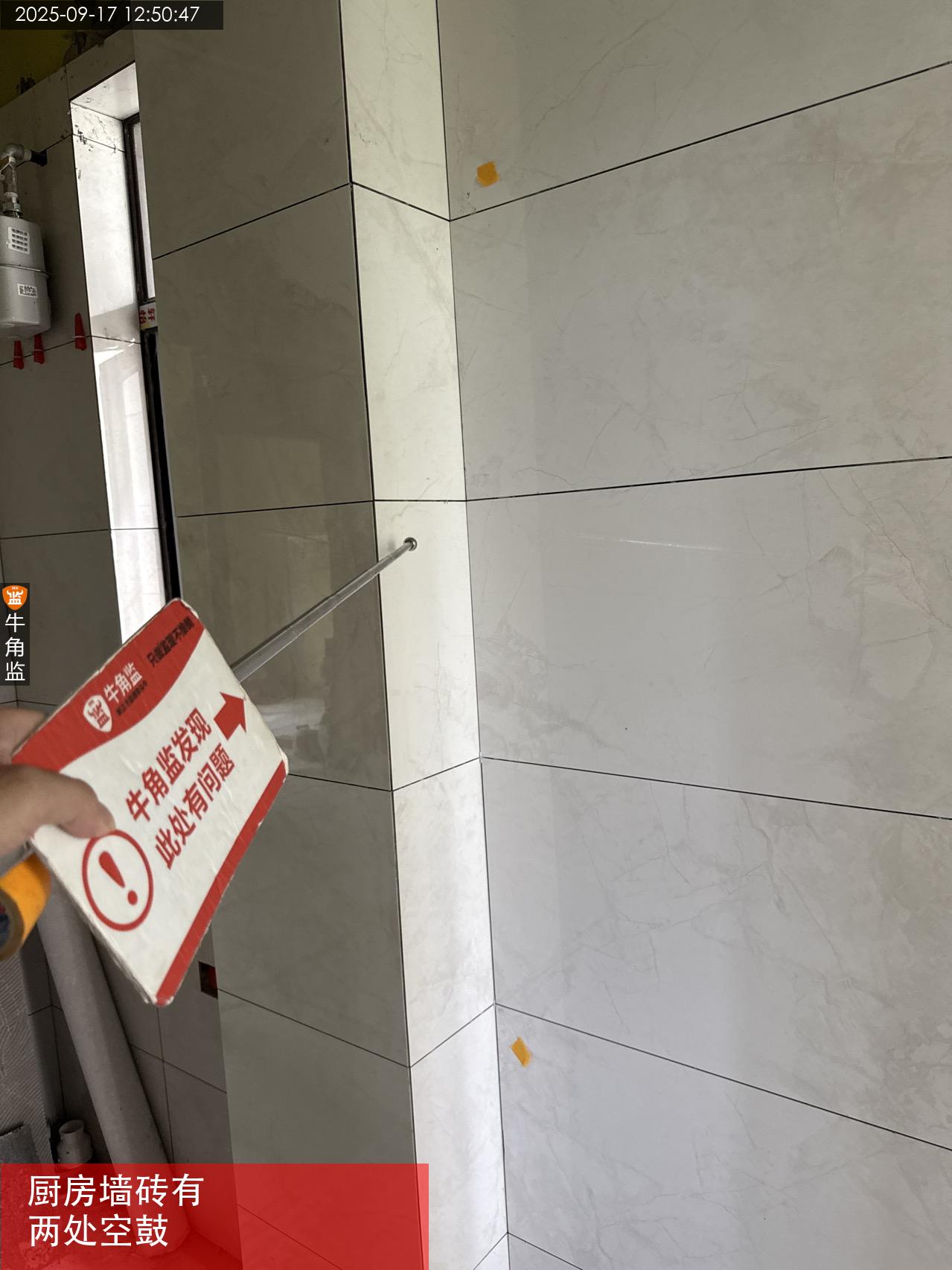

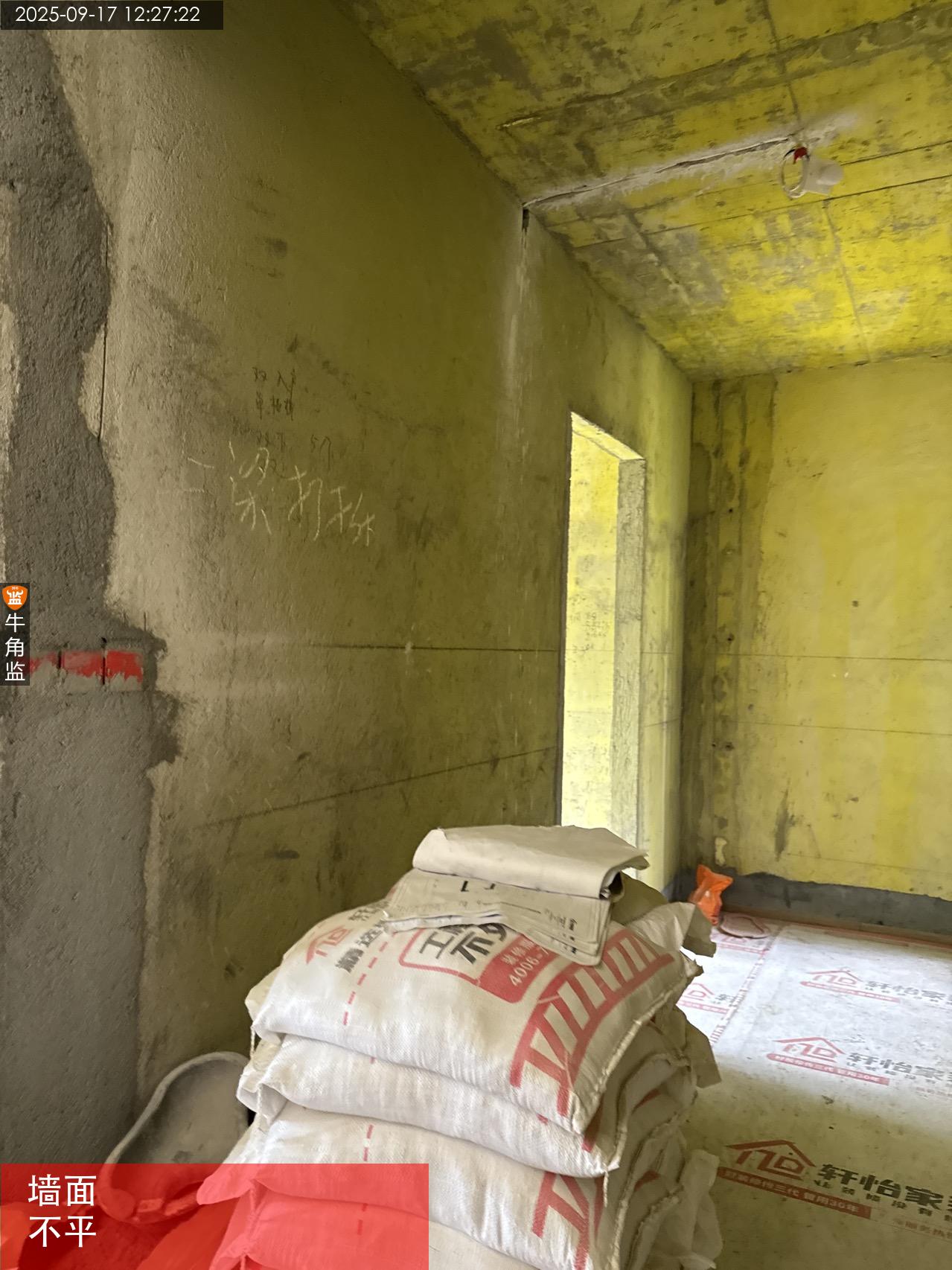

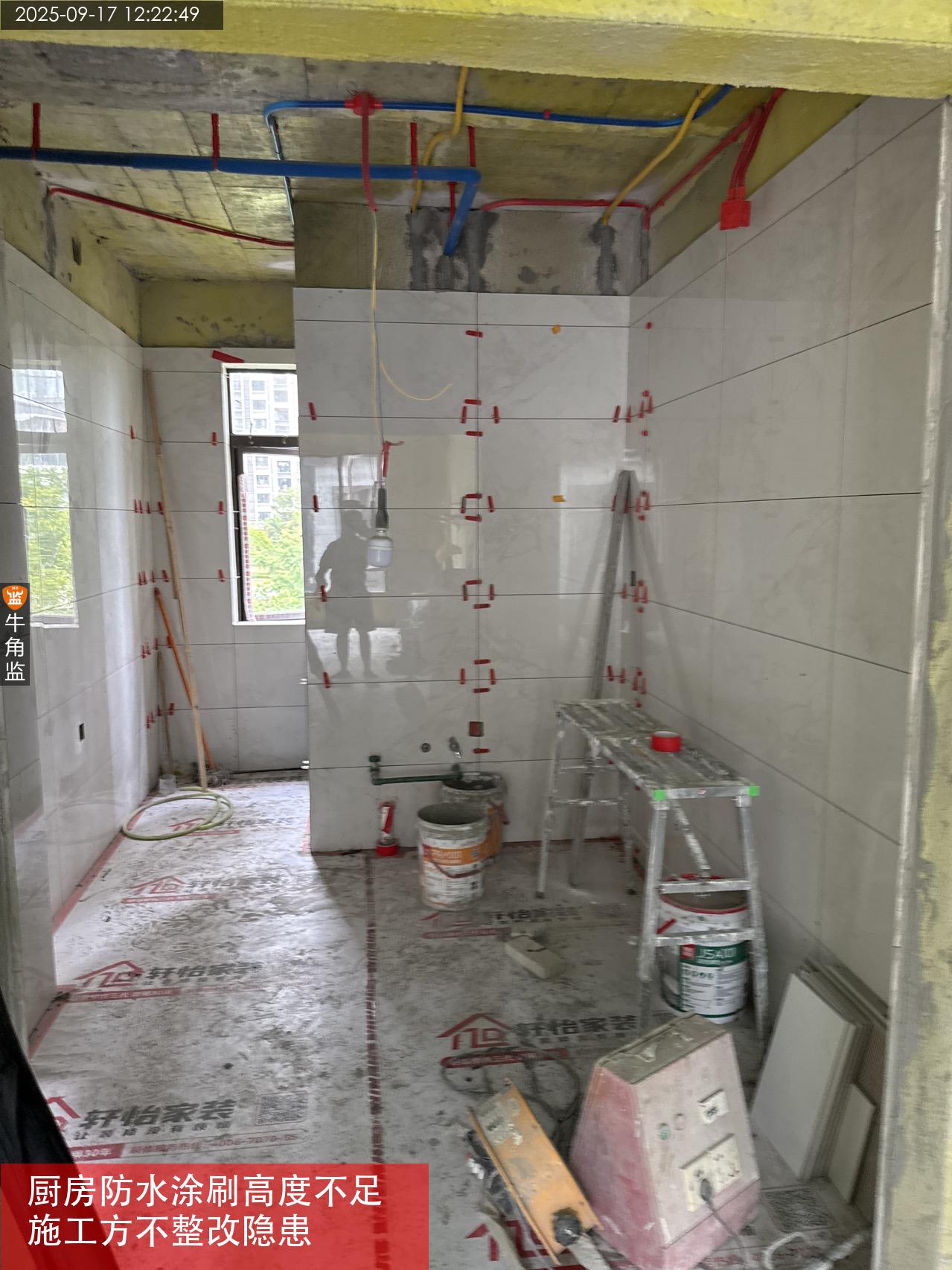

2、厨房墙面防水涂刷高度不足,只刷50公分。;整改建议:建议防水涂刷高度到贴砖位。

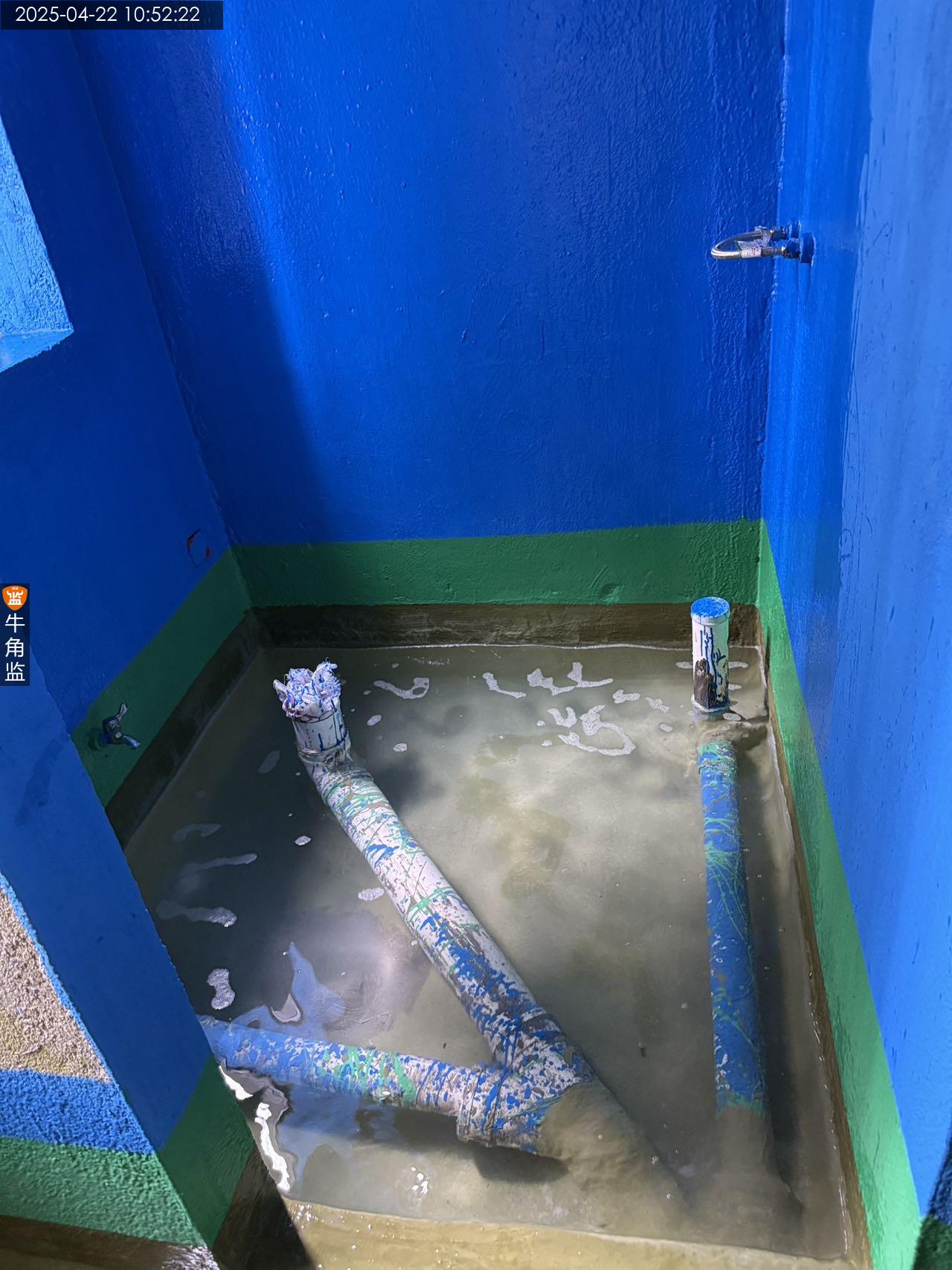

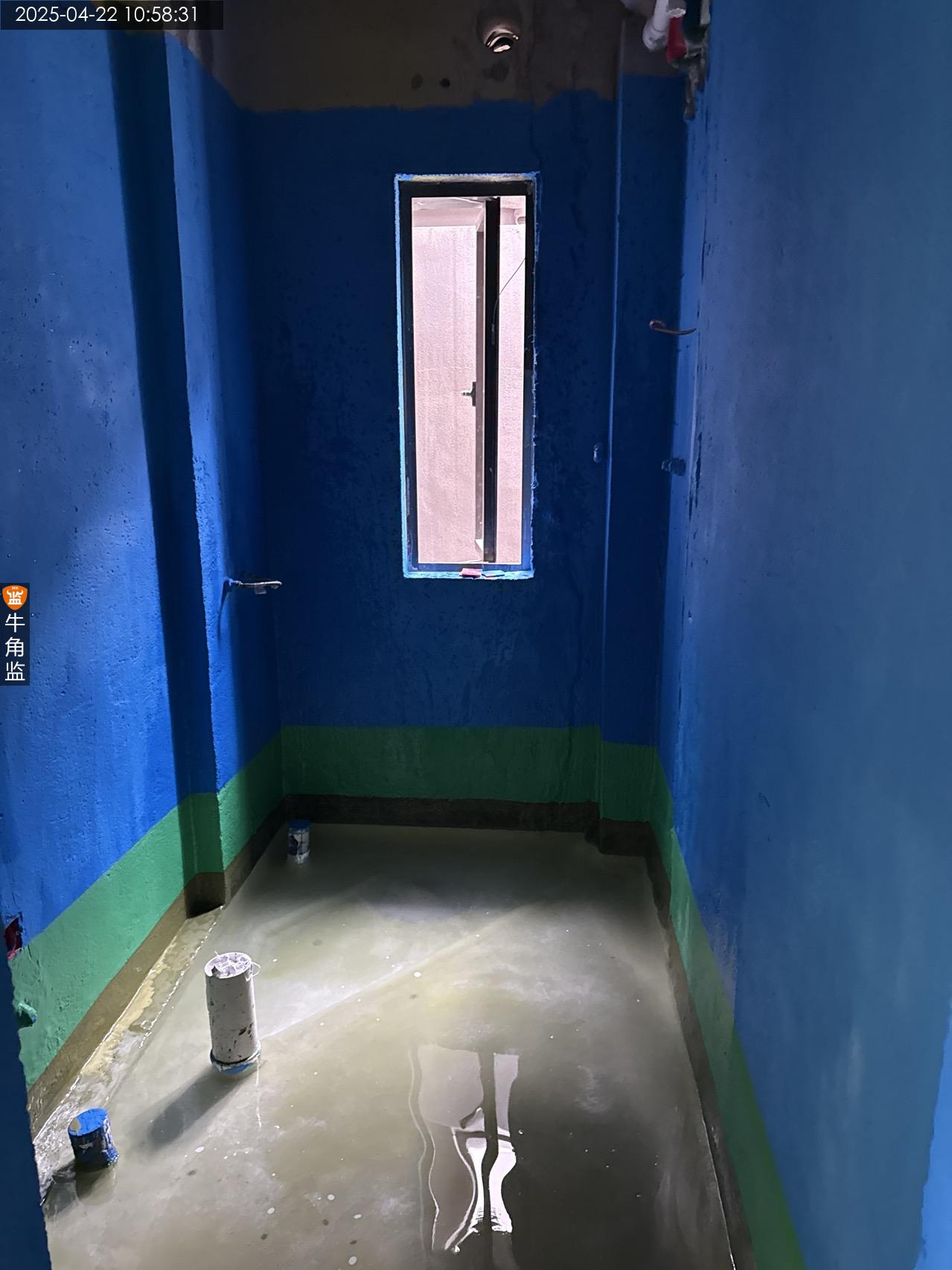

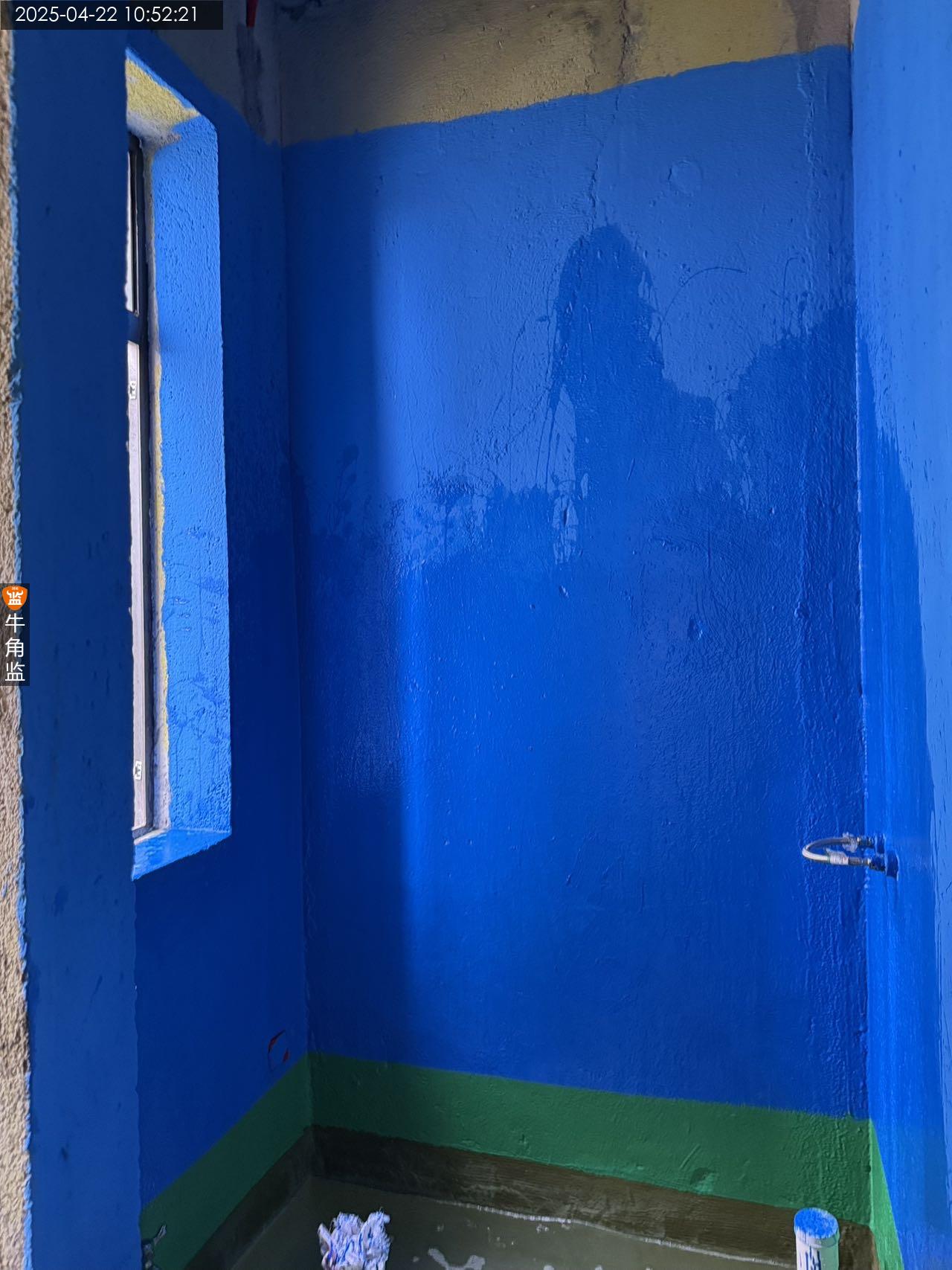

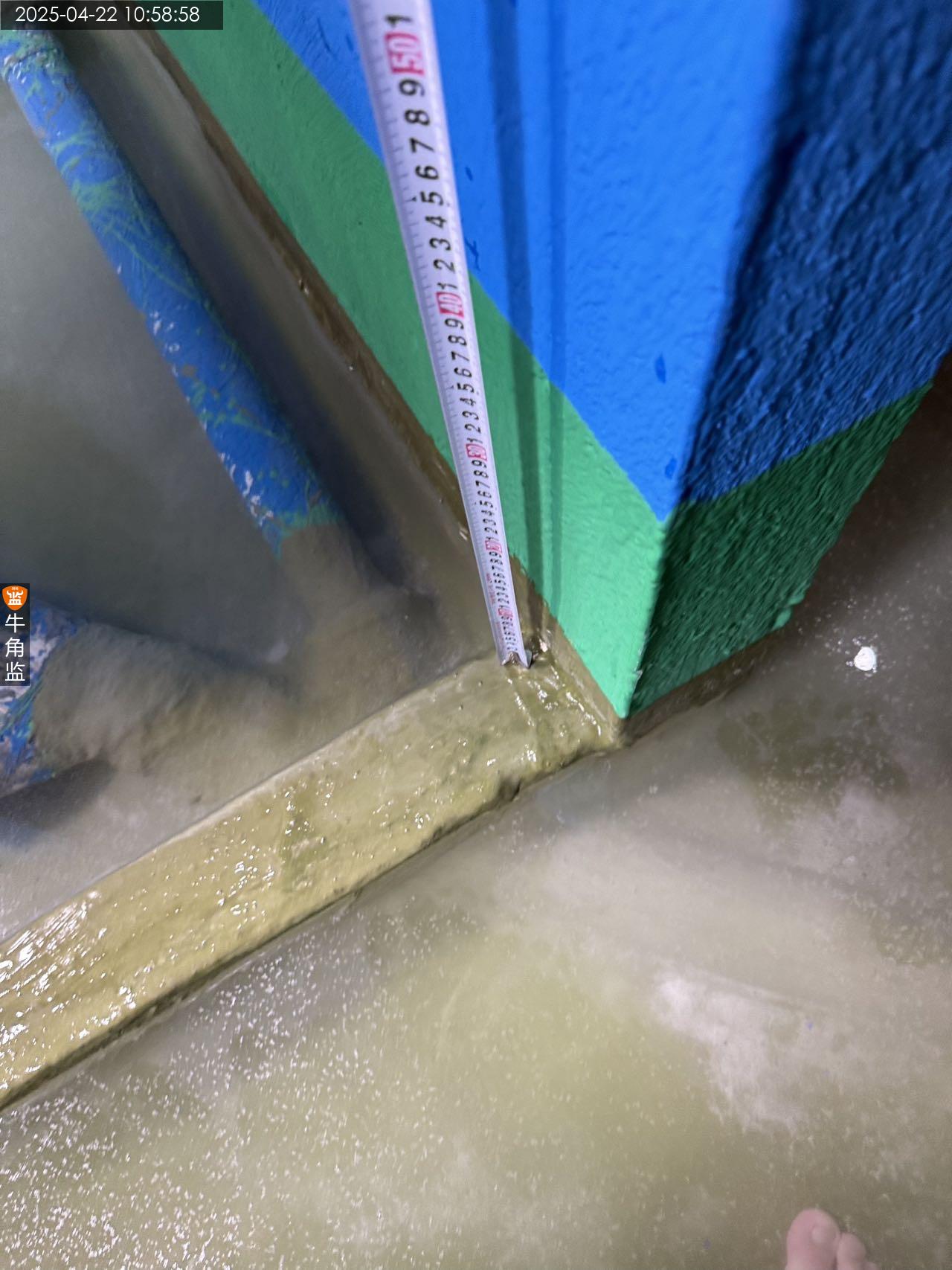

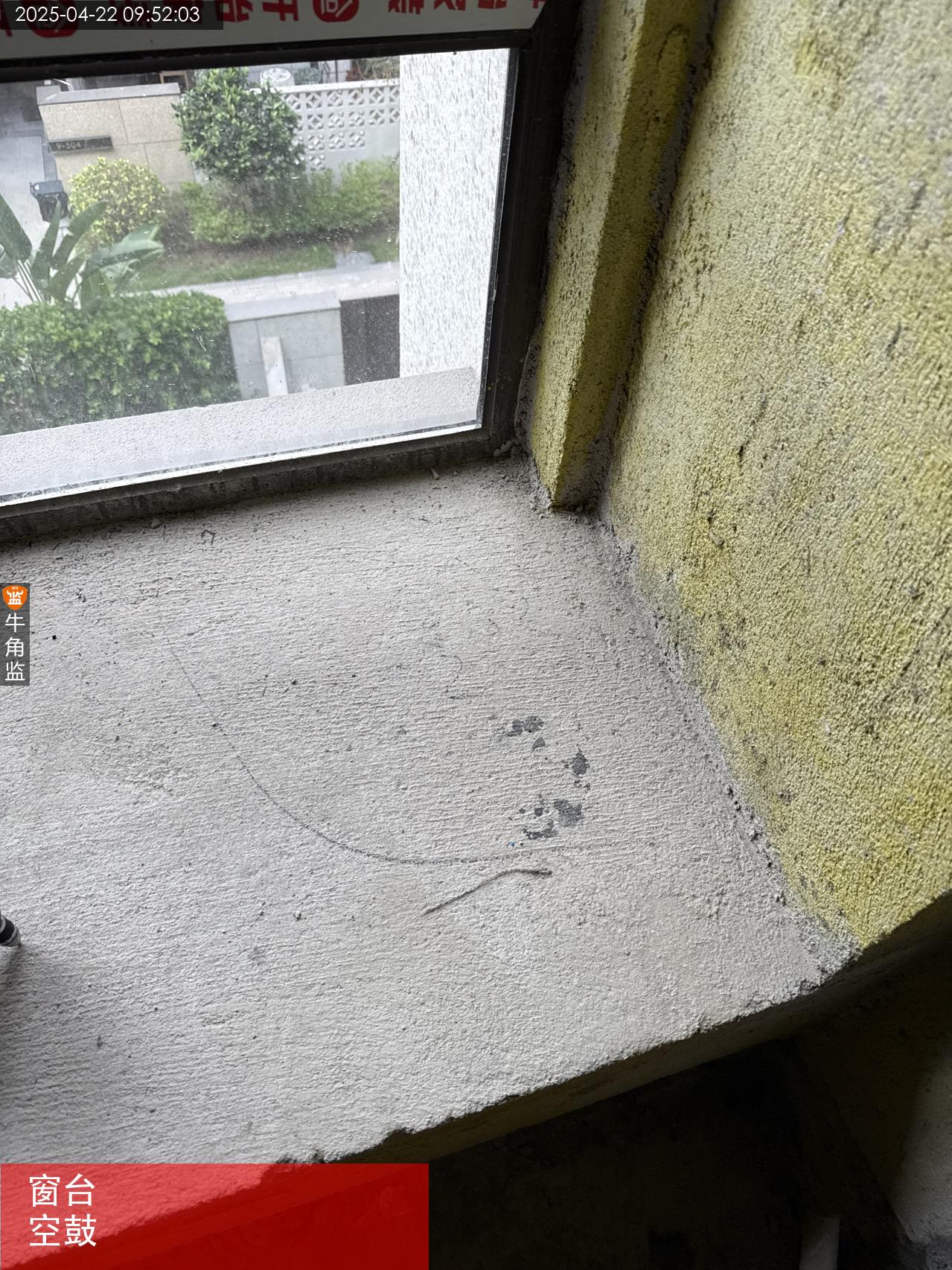

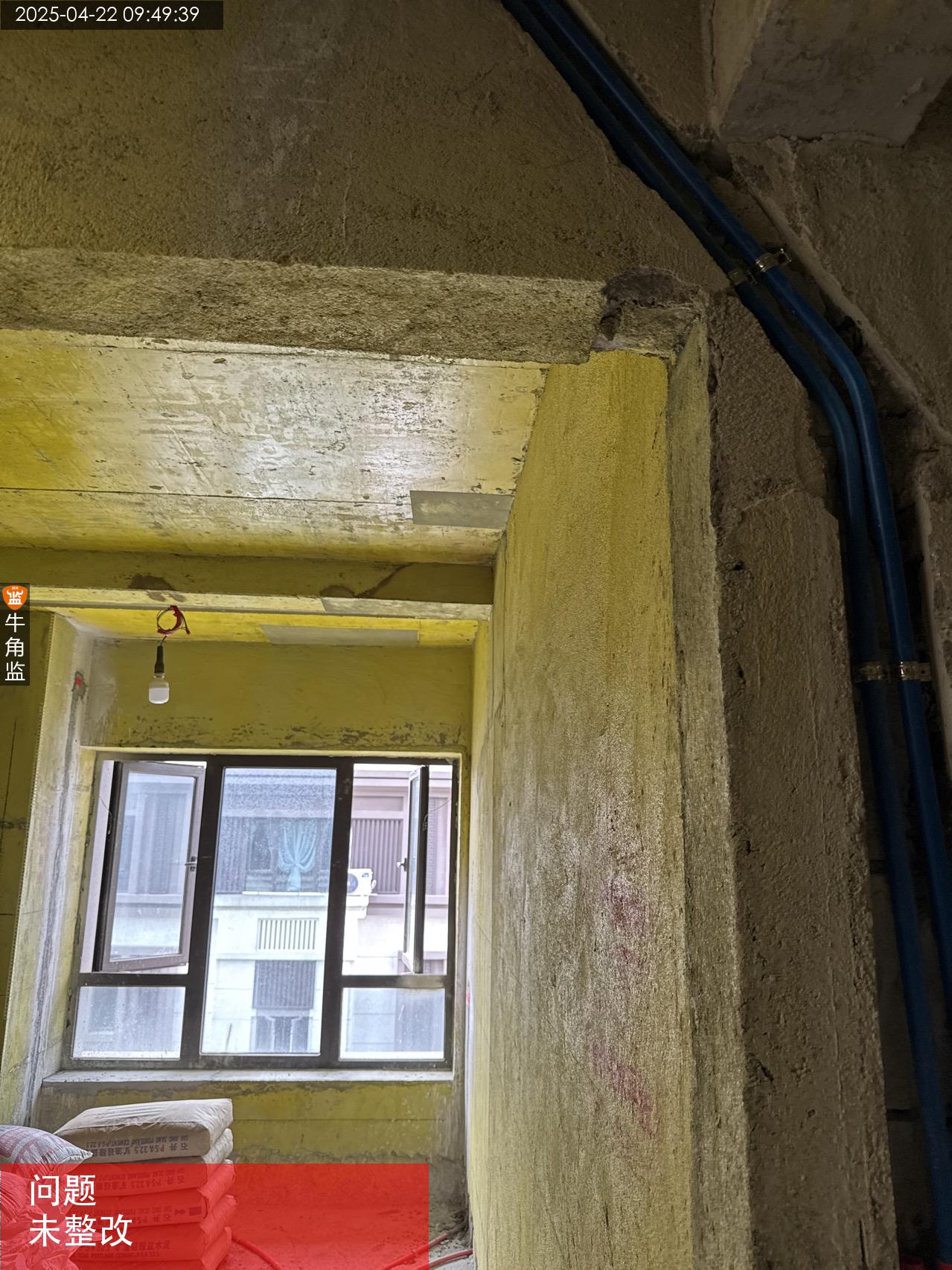

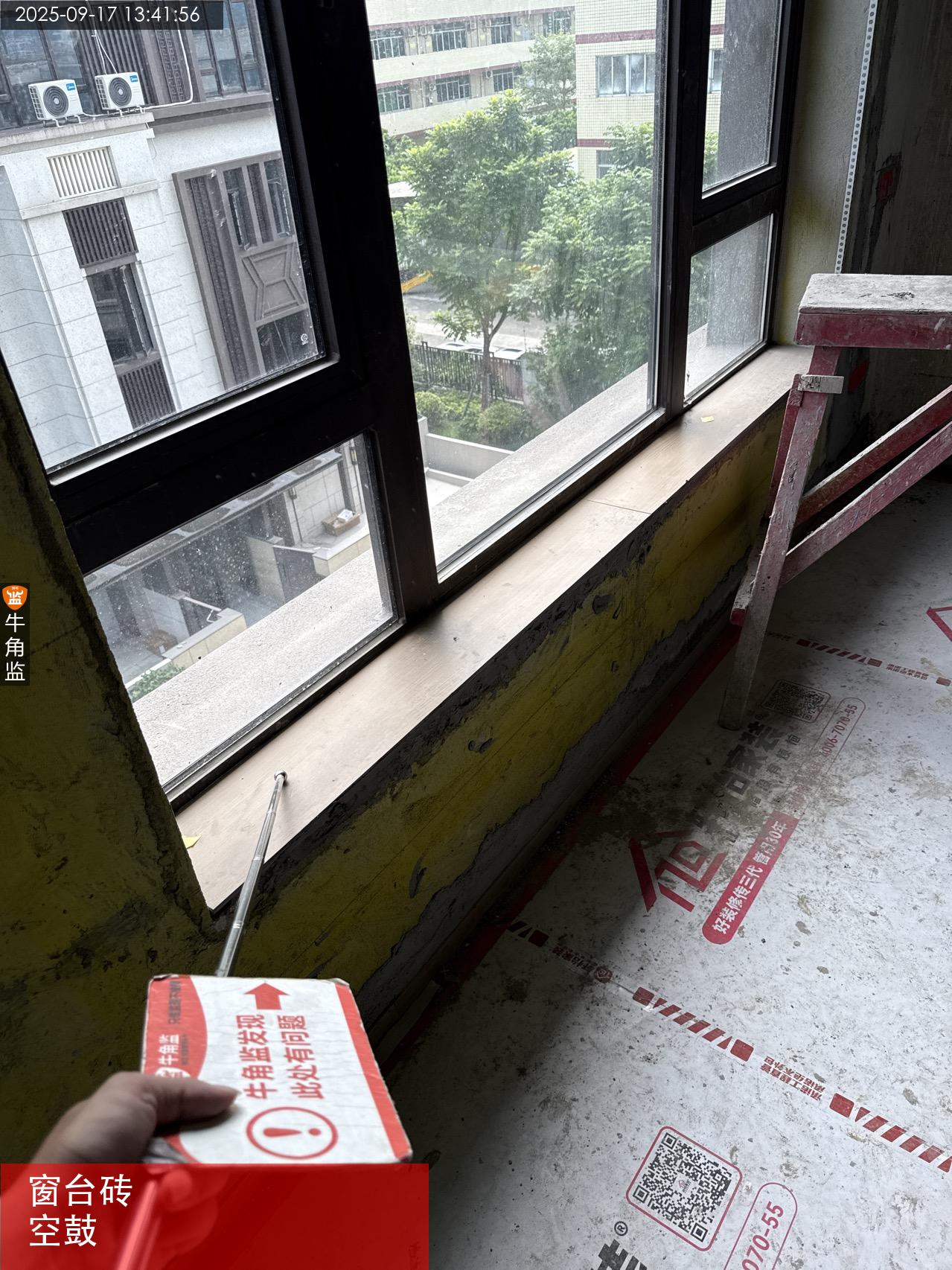

3、两个卫生间窗台周边防水未刷到位。 整改建议:需要重新补刷防水,不可有砂眼,漏刷,透底。

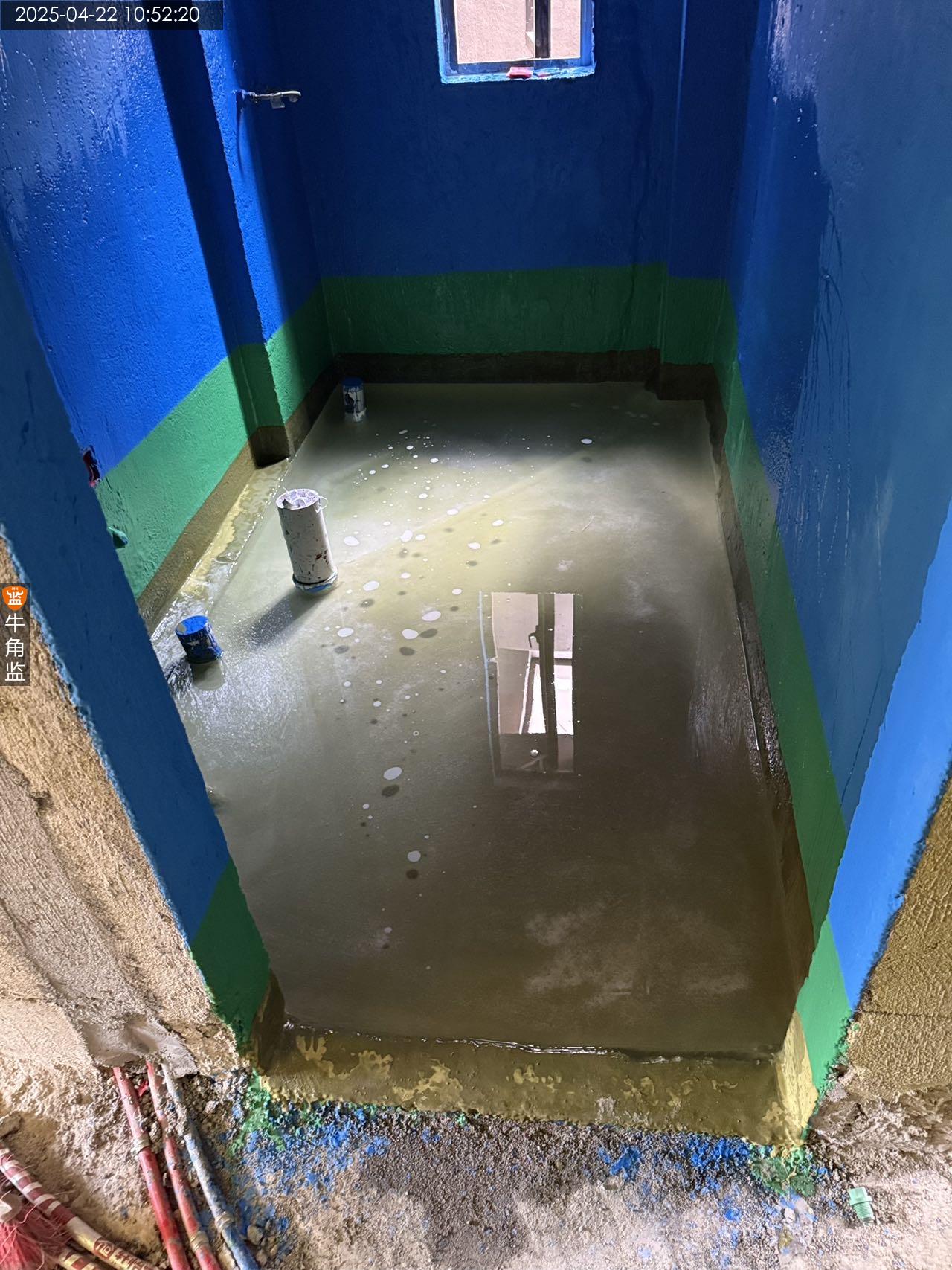

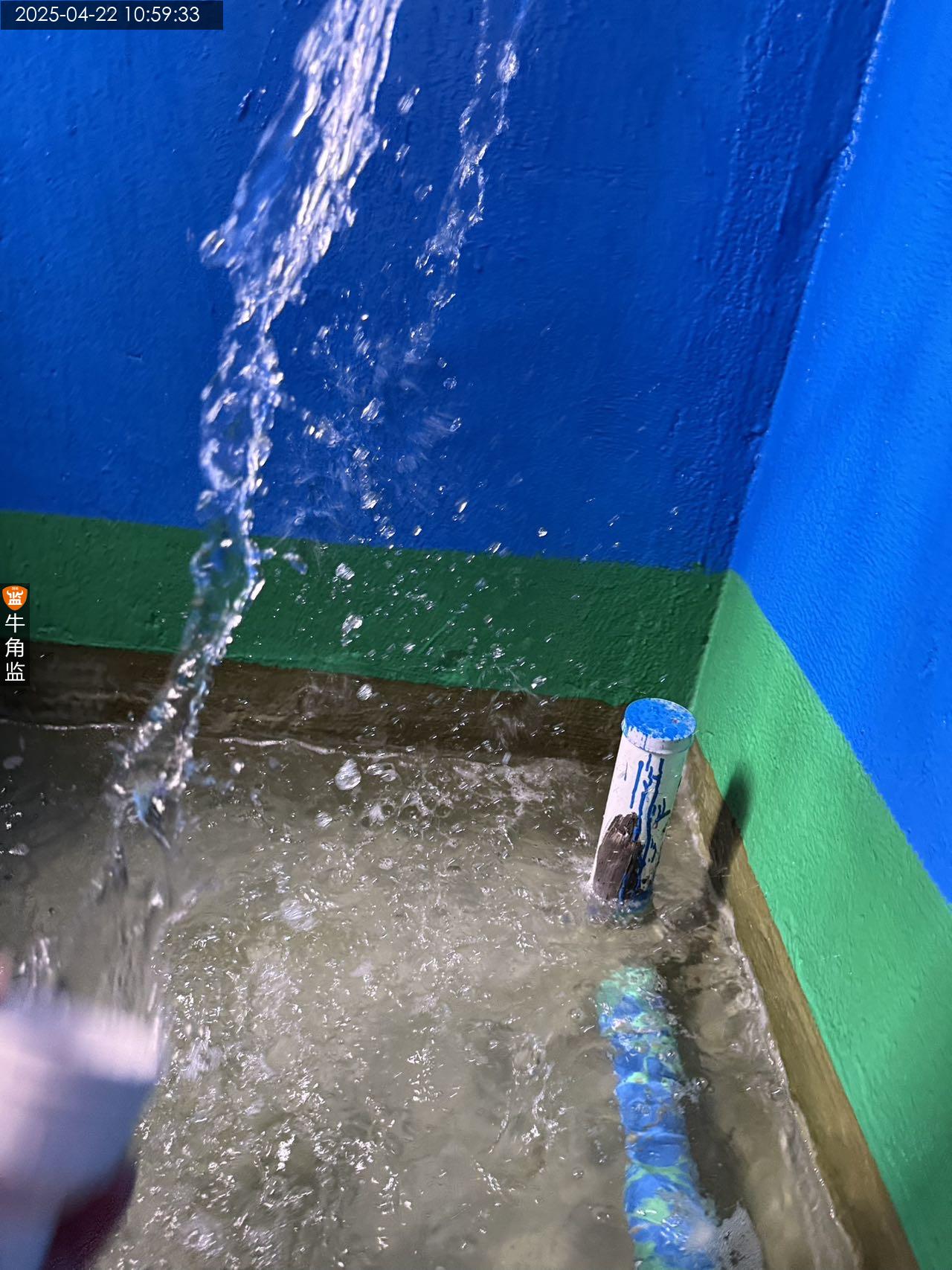

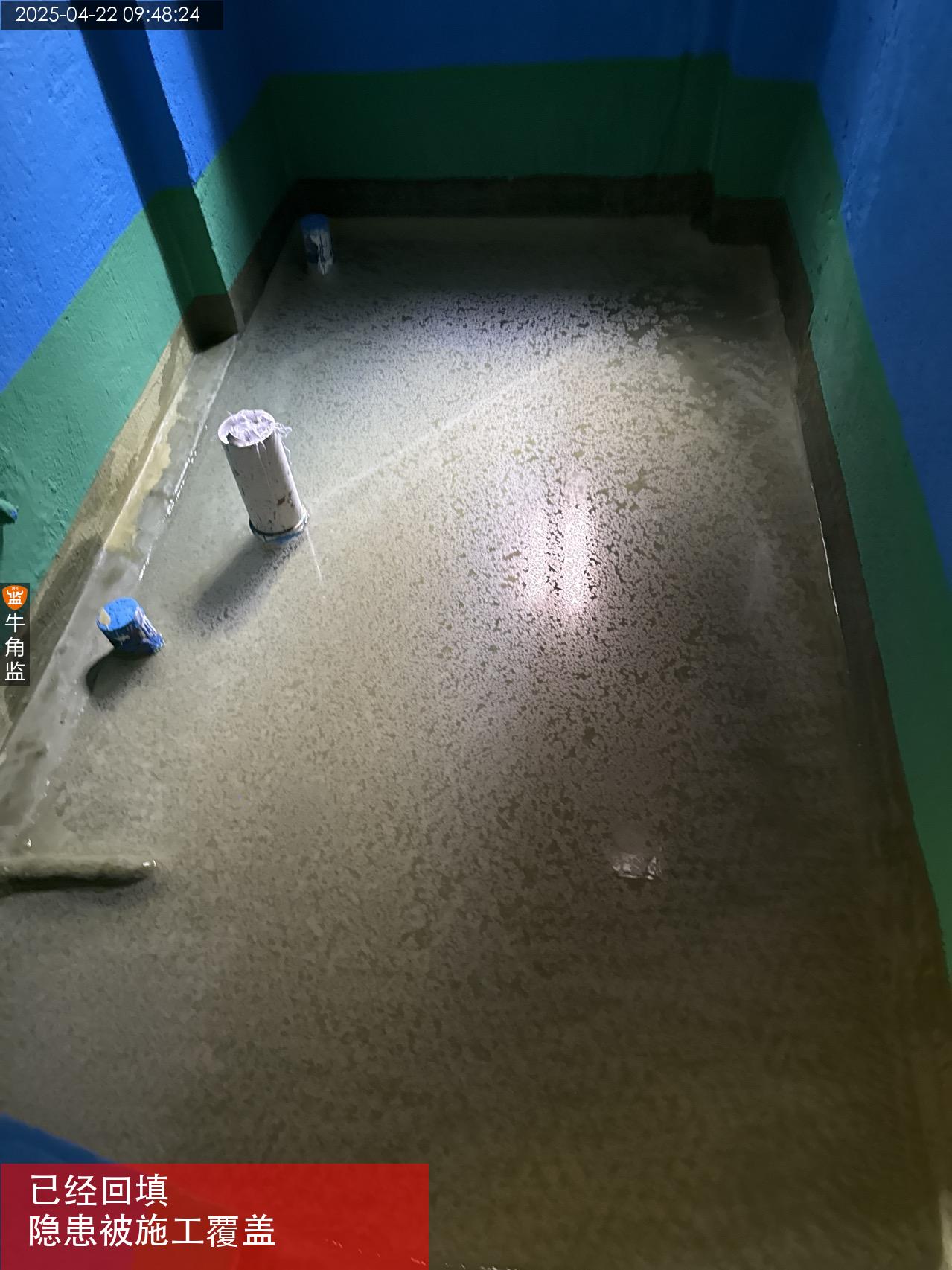

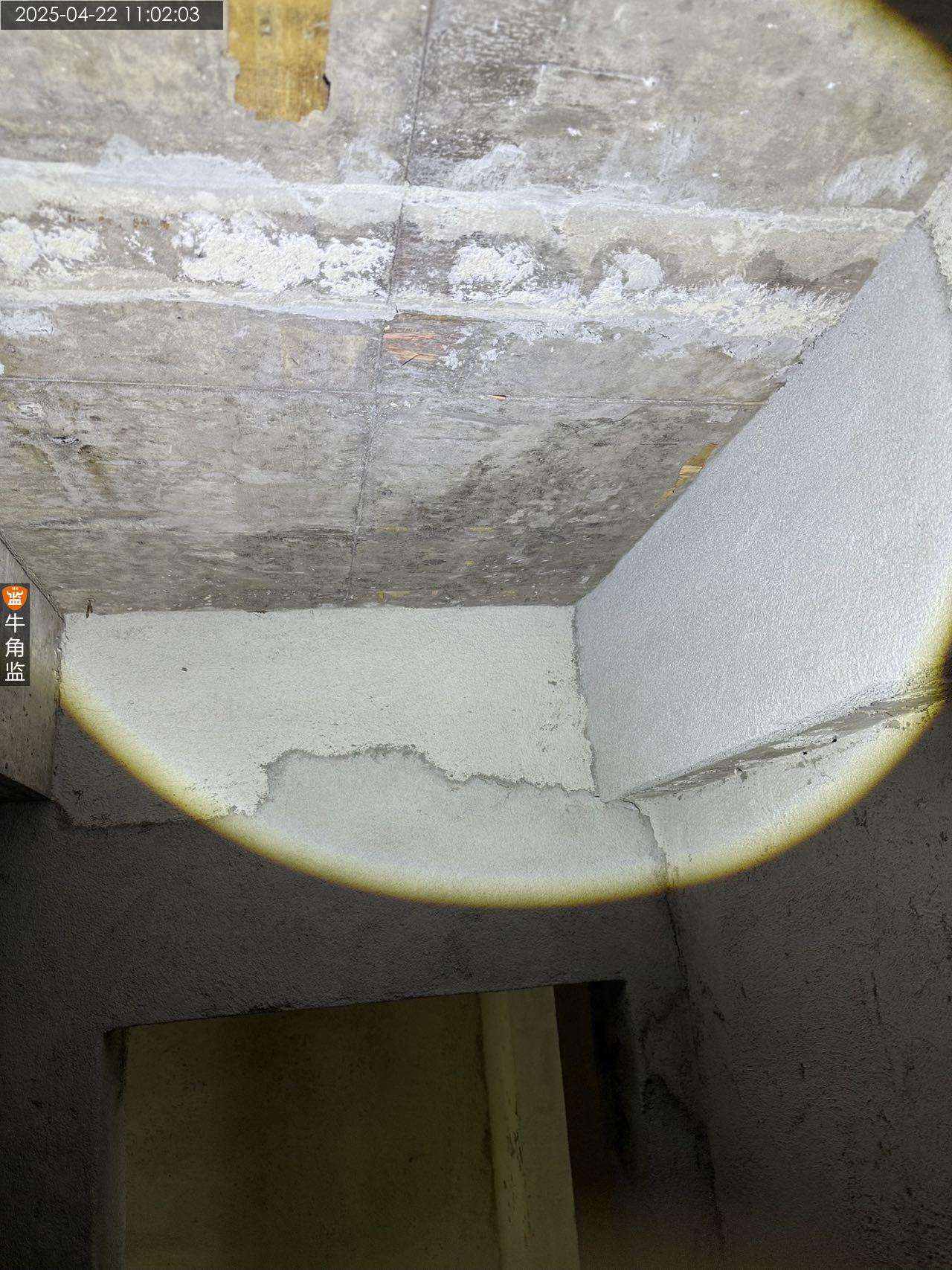

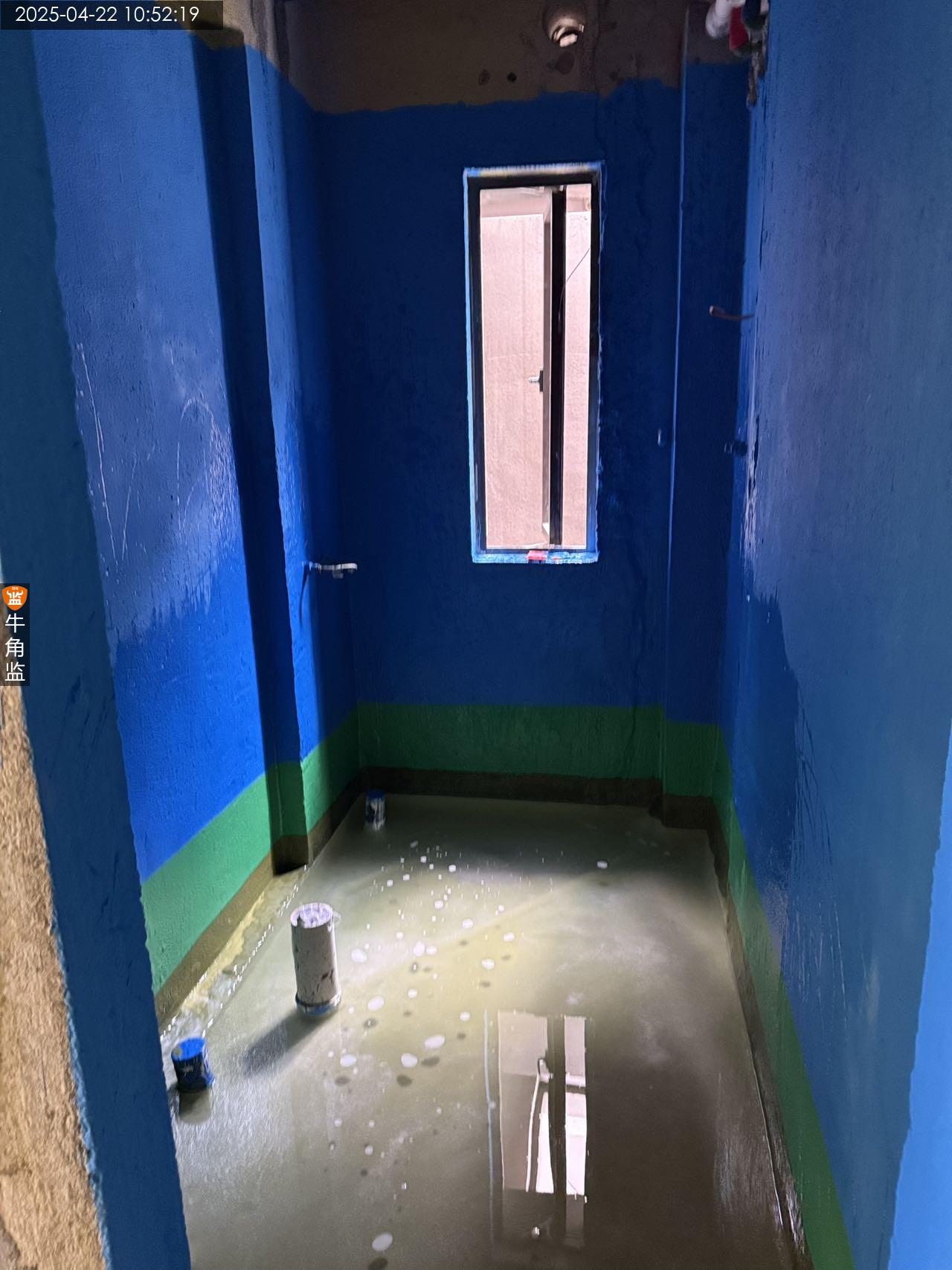

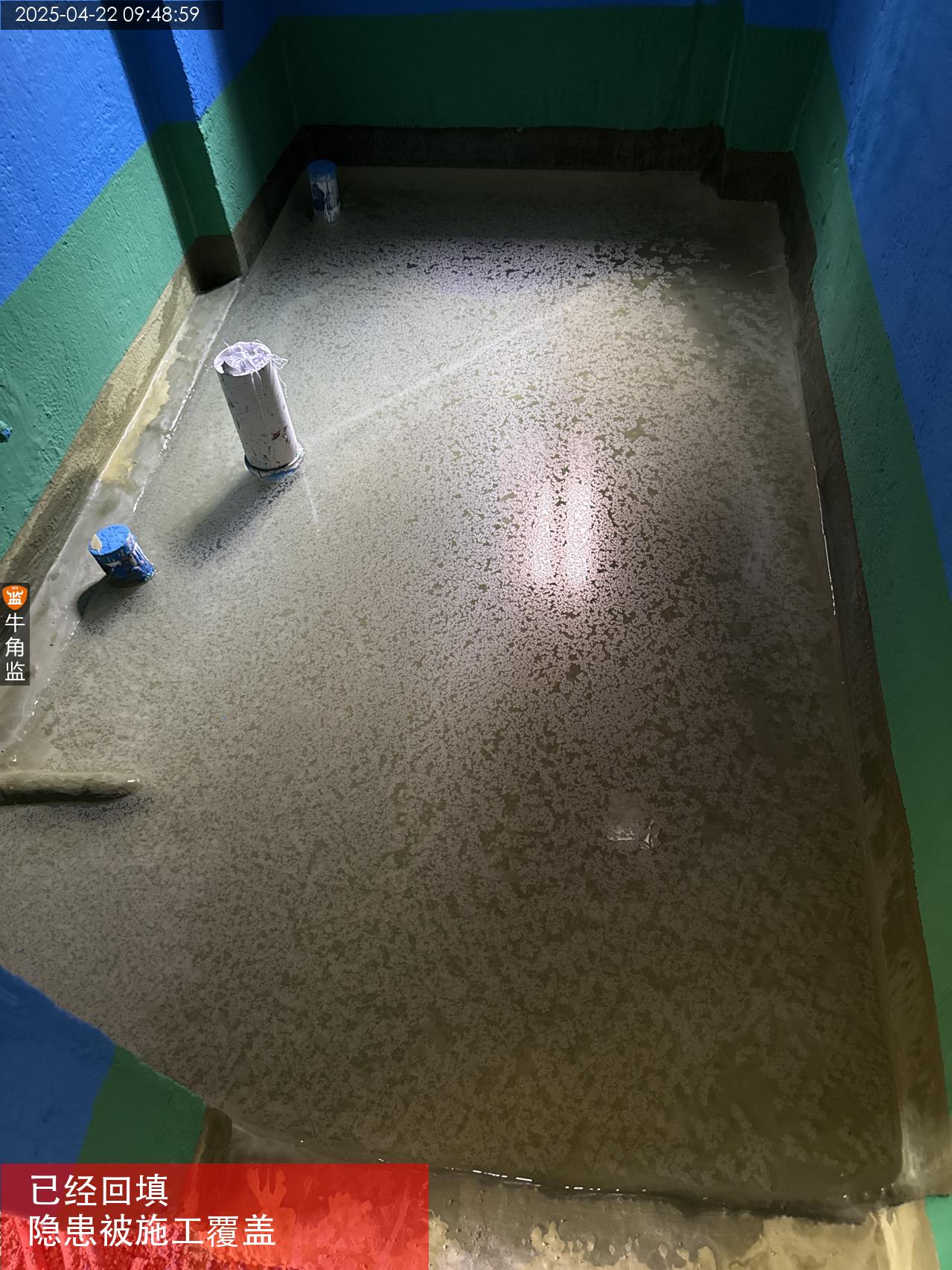

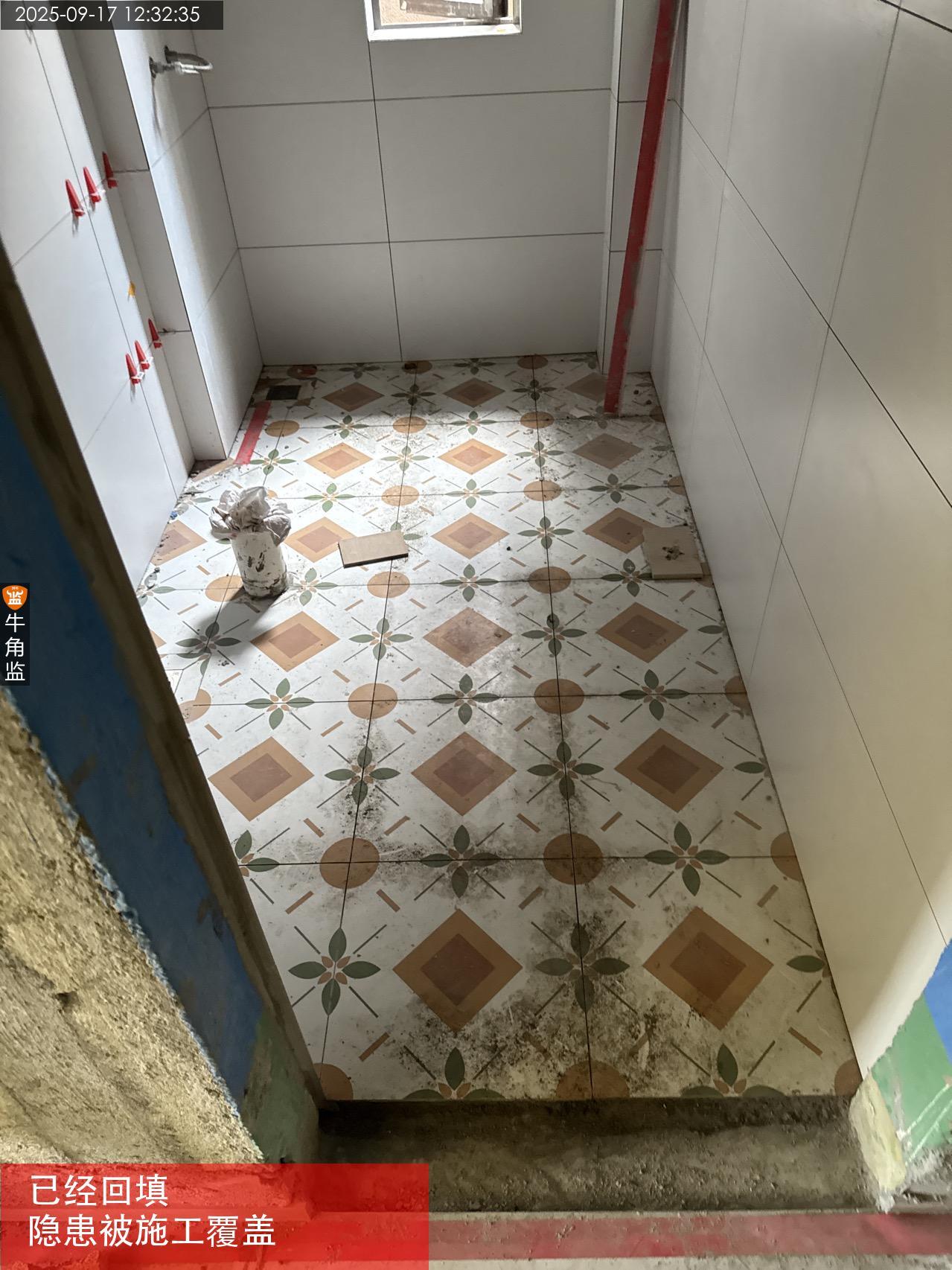

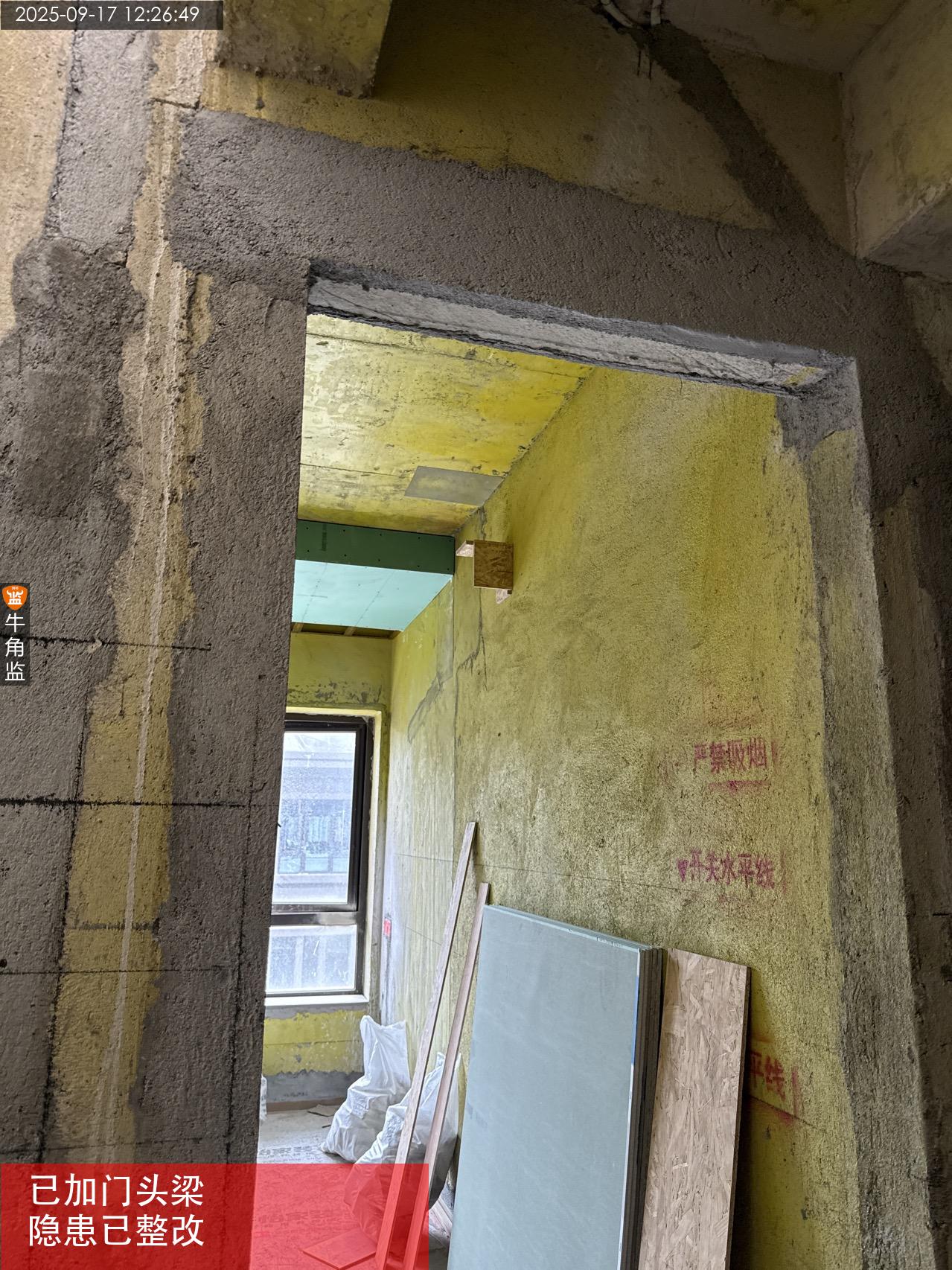

4、二楼卫生间闭水高度不足未到地梁位置,卫生间沉箱底部未做防水,回填一半才做防水,隐患排水管道假如漏水,会直接渗到楼下。;整改建议:要求闭水高度不低于门槛石,沉箱底部需要找平做防水。

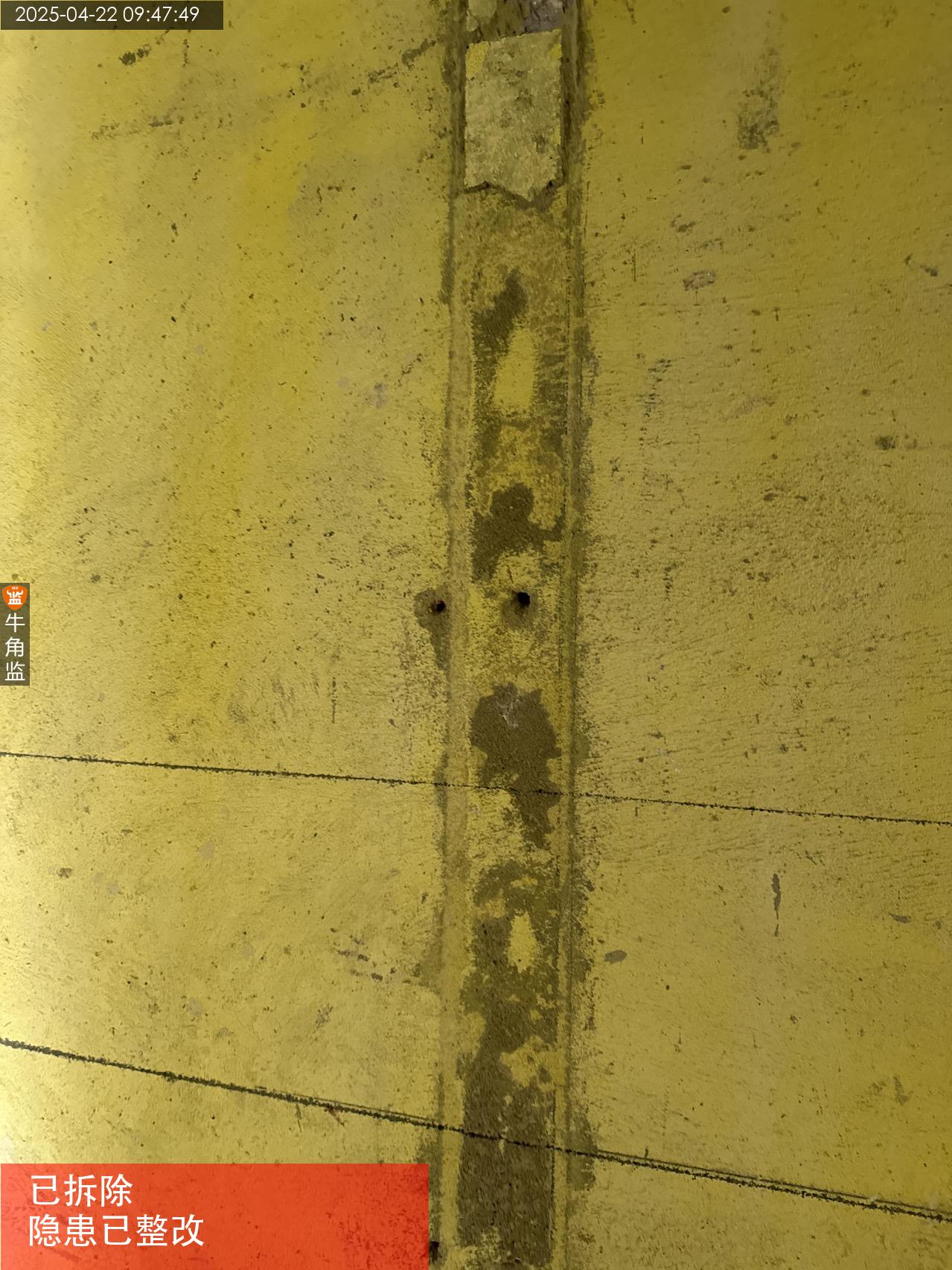

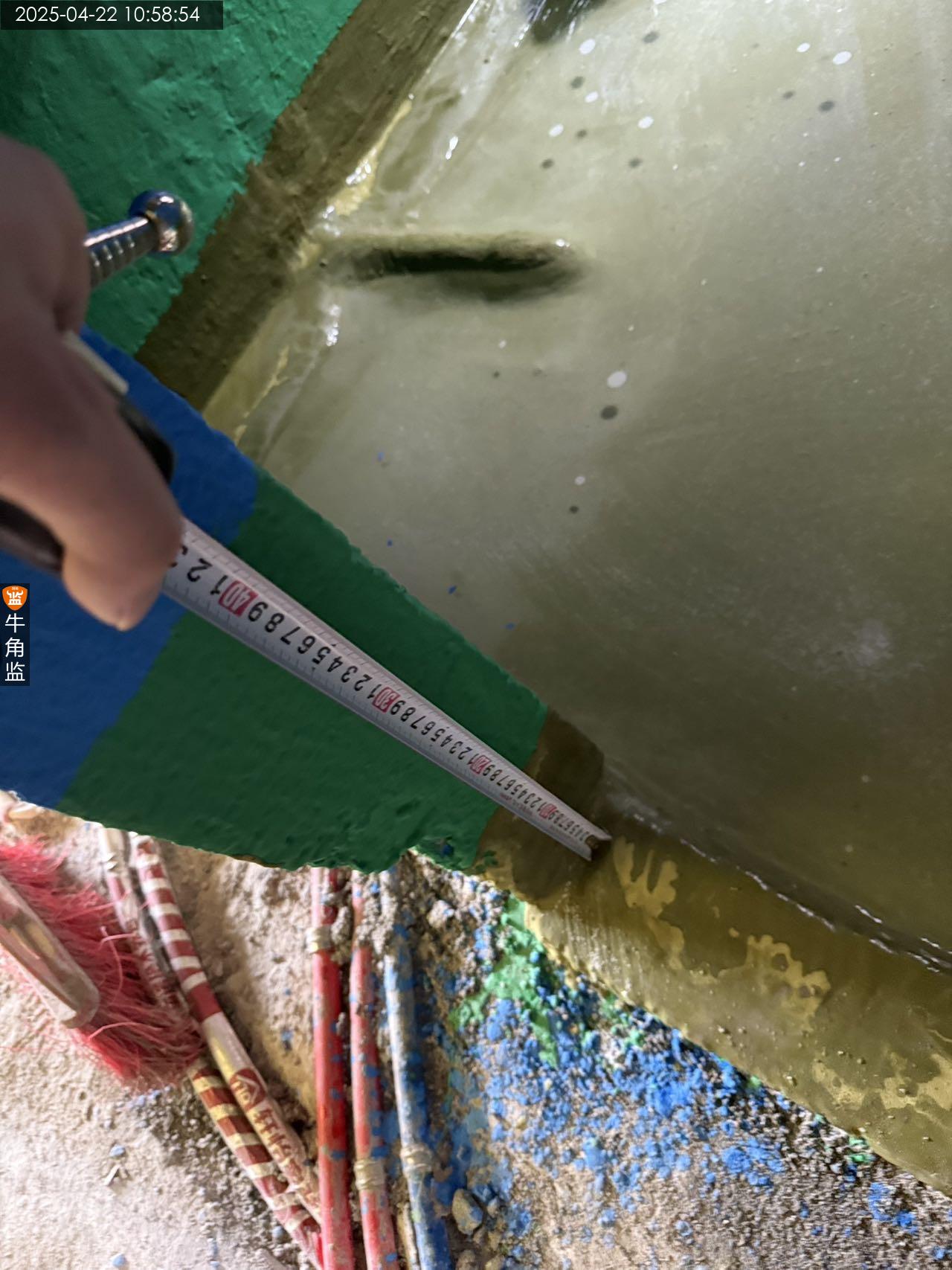

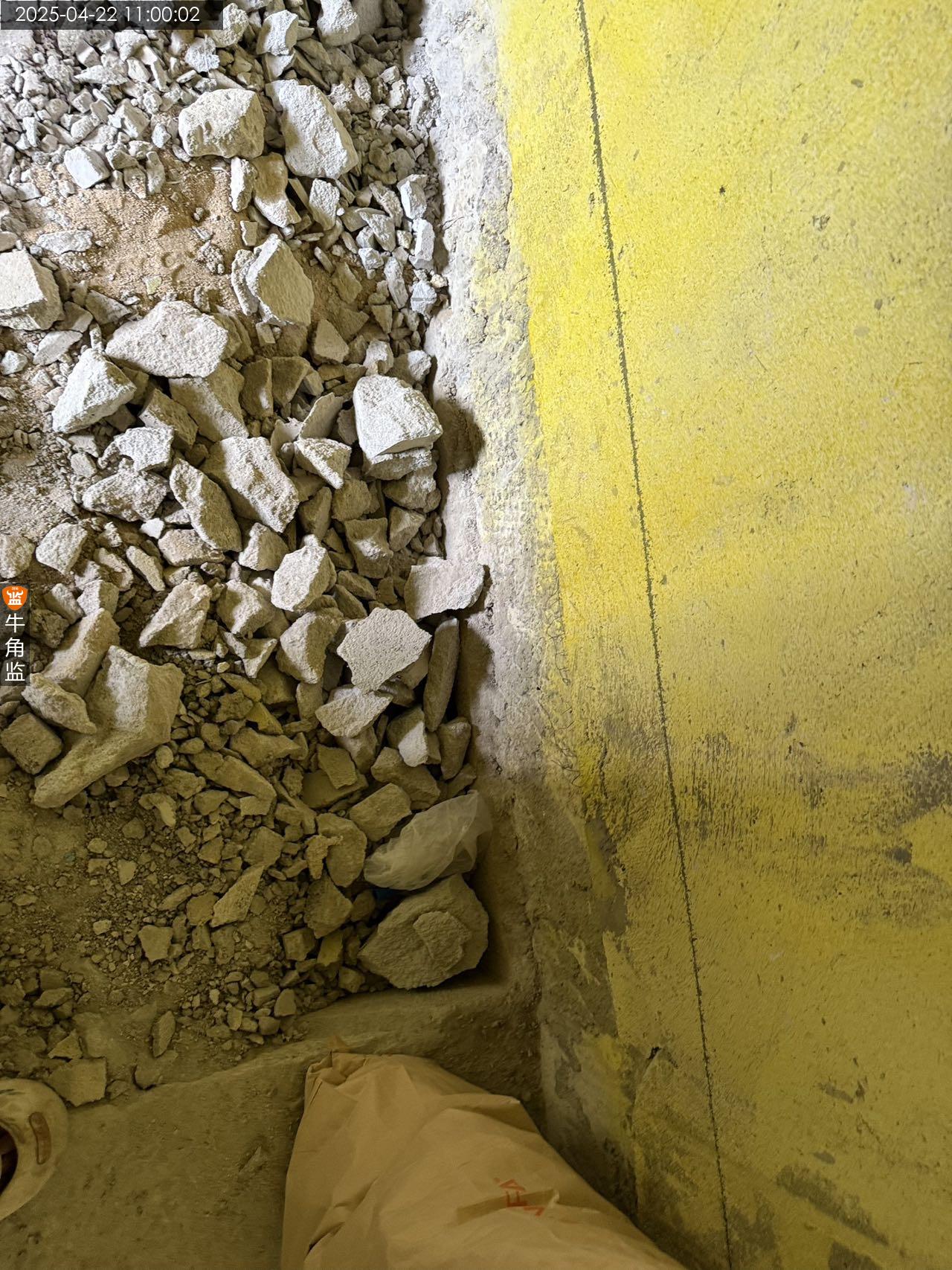

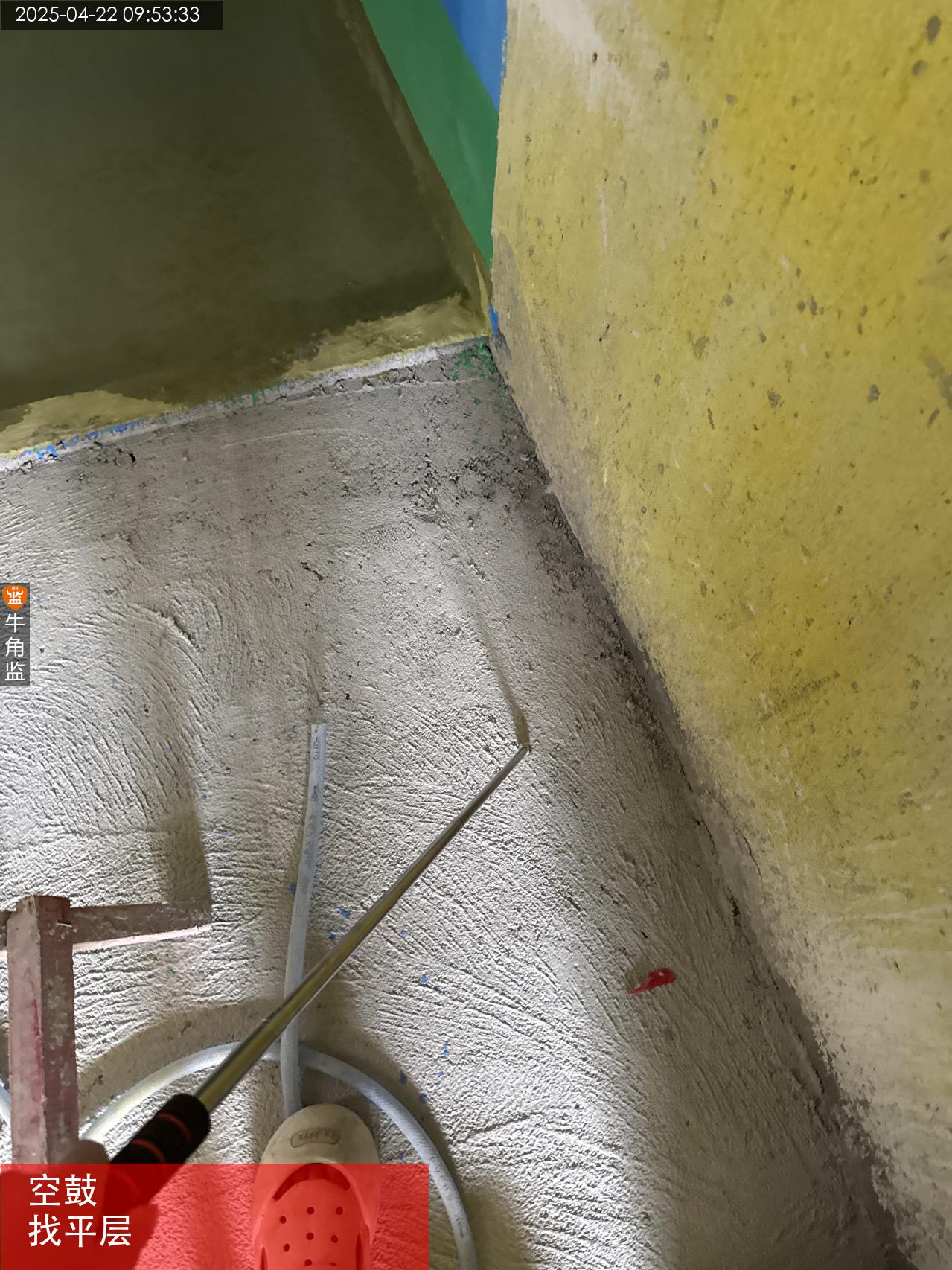

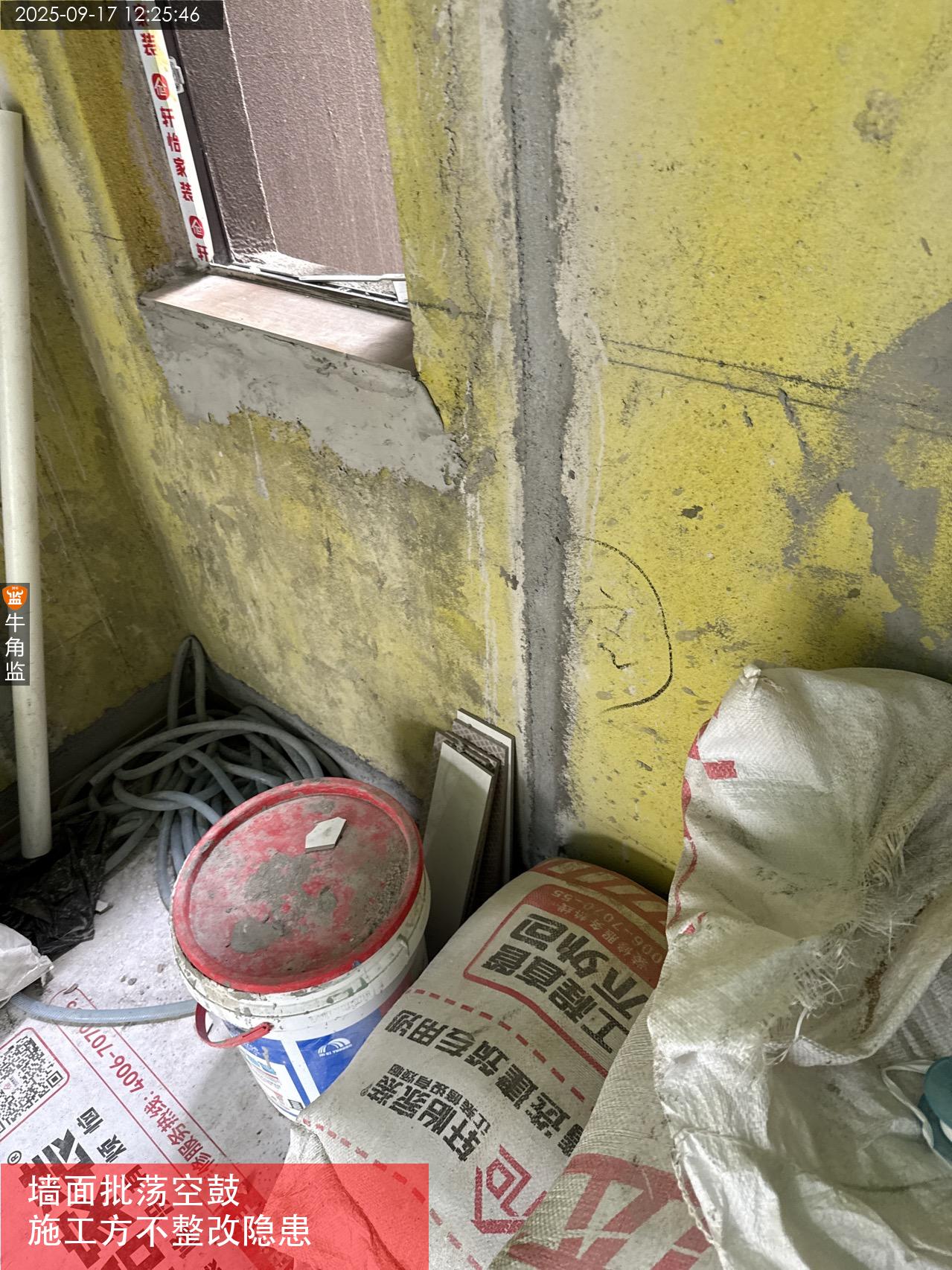

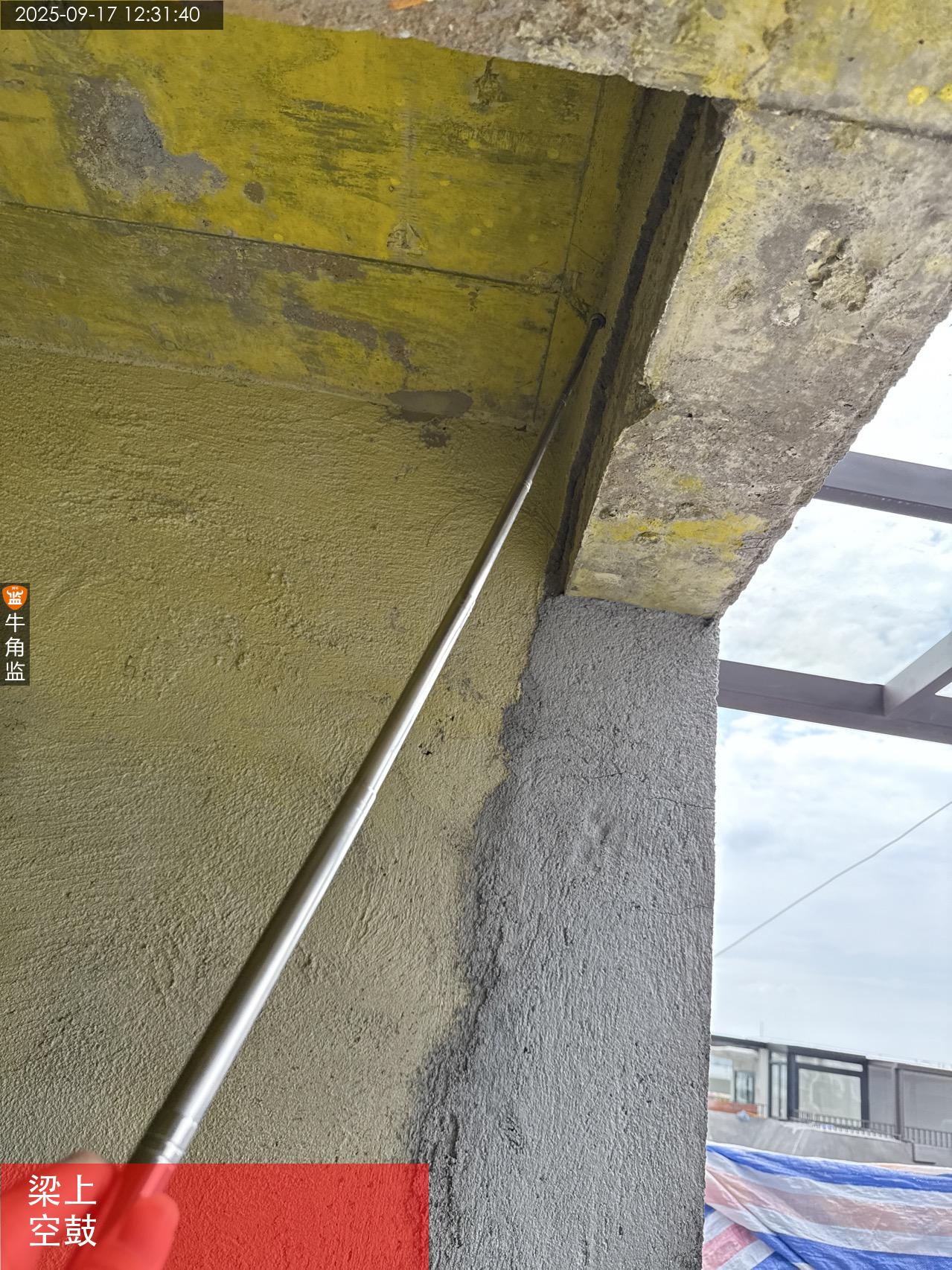

5、厨房部分地面区域找平层存在空鼓,建议拆除重新找平。
后期施工建议

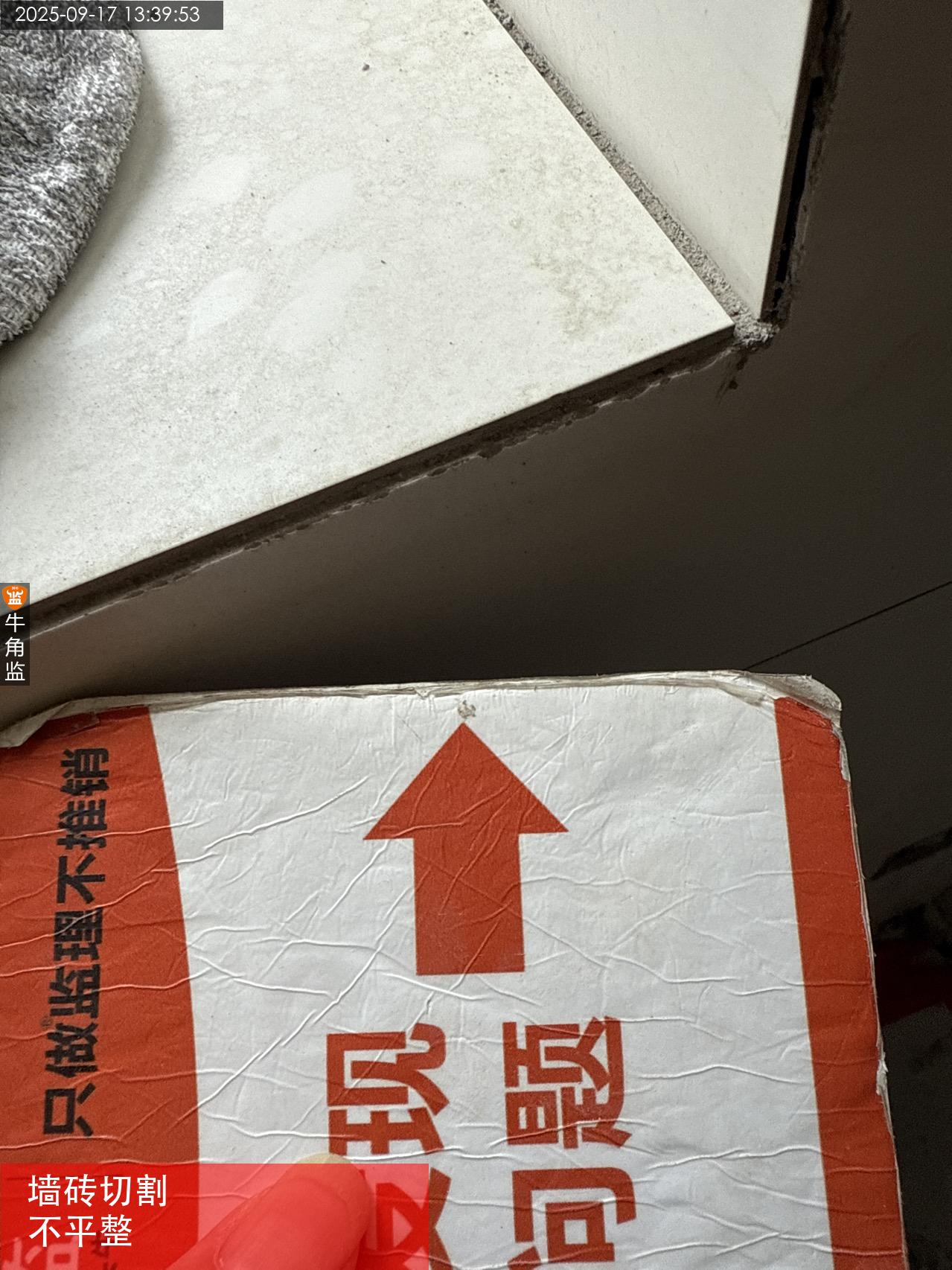

1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。瓷砖胶执行标准JC/T547-2017,C1只适用于400*800以下规格地砖上墙。600*1200地砖上墙,要求JC/T547-2017,C2以上等级瓷砖胶,不建议使用背胶。)
2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。
3、回填找平层建议加钢筋网,做防开裂处理。
施工建议
后期木工施工建议
1.吊顶要求使用轻钢龙骨结构
双层板,9里夹板打底,外层石膏板或硅酸钙板封面。厨卫用水区域建议做铝扣板,或者硅酸钙板。吊顶水平误差要求小于3mm。
2.拐角处需用整板设置T或L型,封板需错缝处理,底板和面板要错缝处。接缝宜3到5mm,
3.吊杆间距不应大于100cm,主龙骨间距不应大于90cm,副龙骨间距不大于40cm。靠墙主龙骨间距不于30cm
4.固定板材螺丝间距为15到17cm。螺丝与石膏板边缘距离1CM-2CM,螺丝应低于板面1mm,石膏板边要倒角45度,(V型槽),螺丝孔做防锈处理,拼缝处做防开裂处理

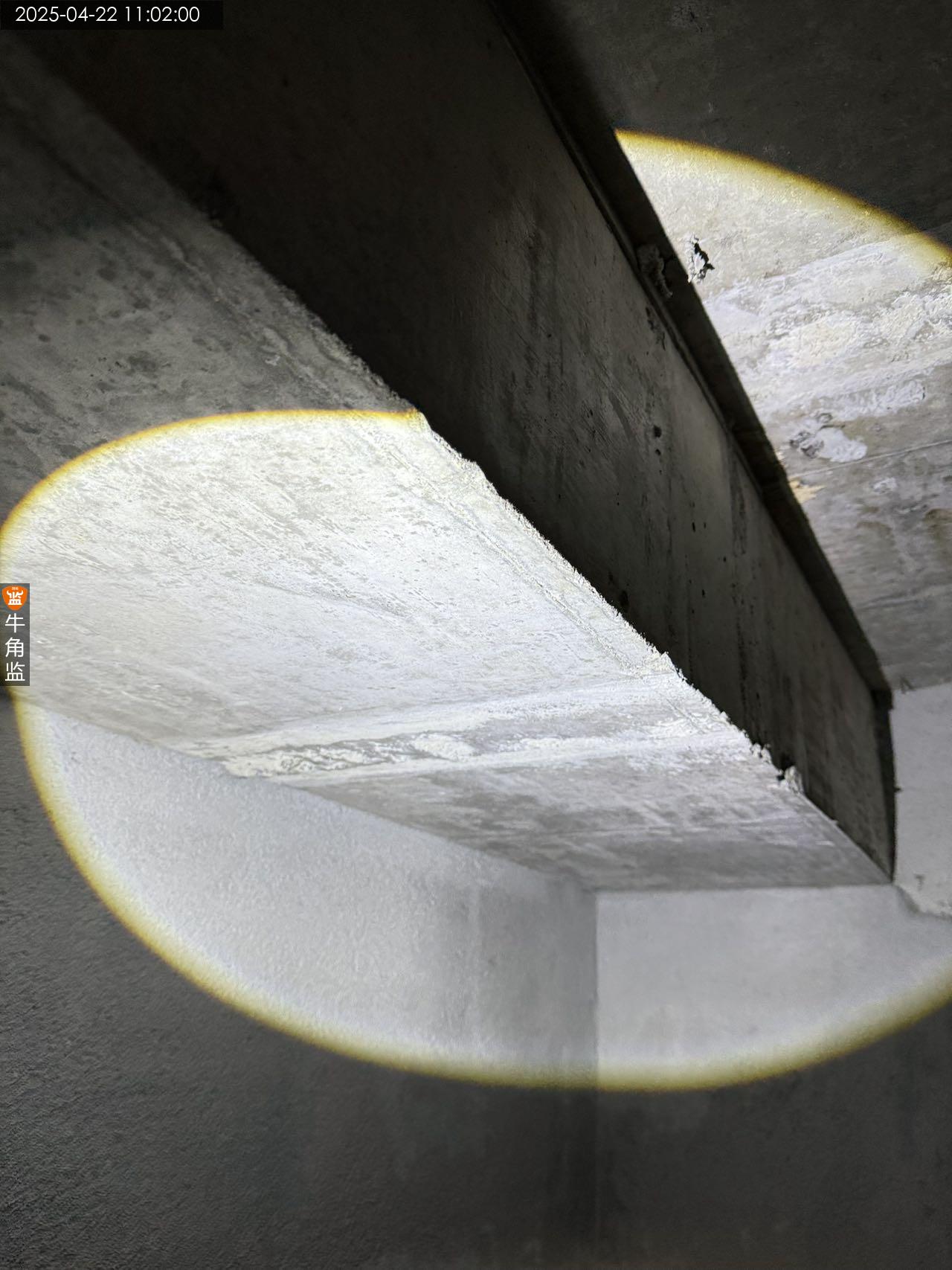

5.石膏板吊顶遇梁处建议采用包梁底。
6、木制吊顶必须使用膨胀螺丝将木方固定于现浇顶面或者梁上。
7、木制造型背景墙,需要挂重物的底板必须用大芯板。
