本次评语:
本次检查情况如下
扇灰巡检

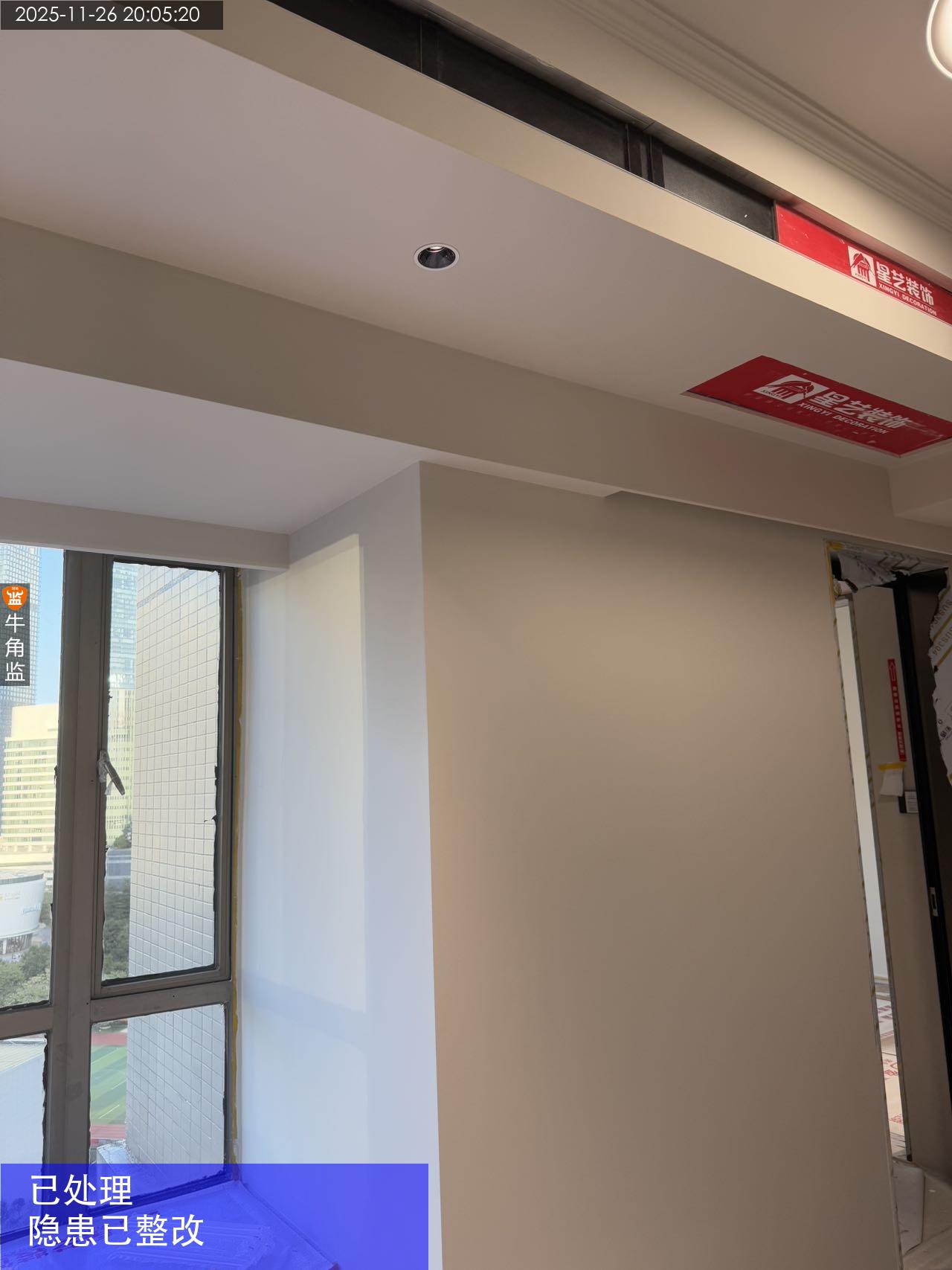

1.本次检查阶段:扇灰巡检阶段。

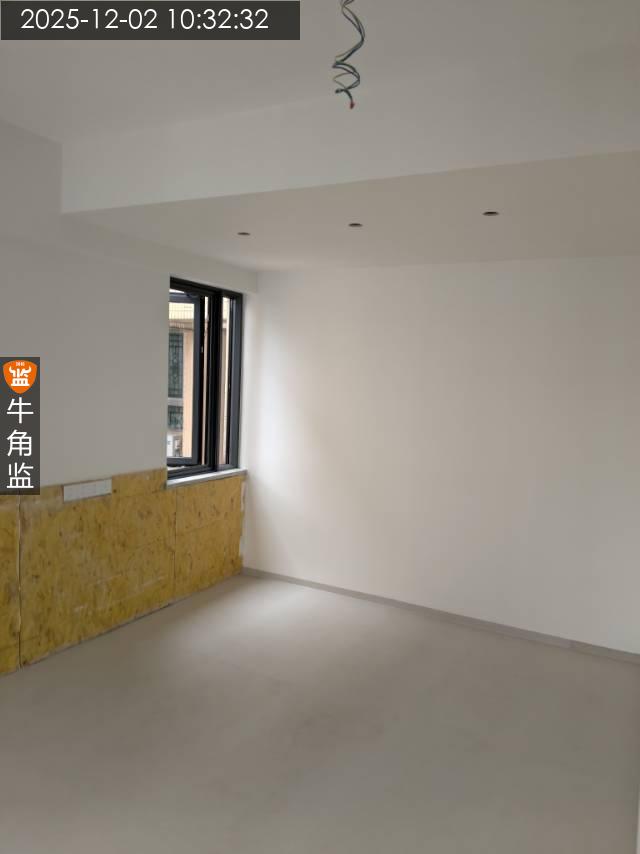

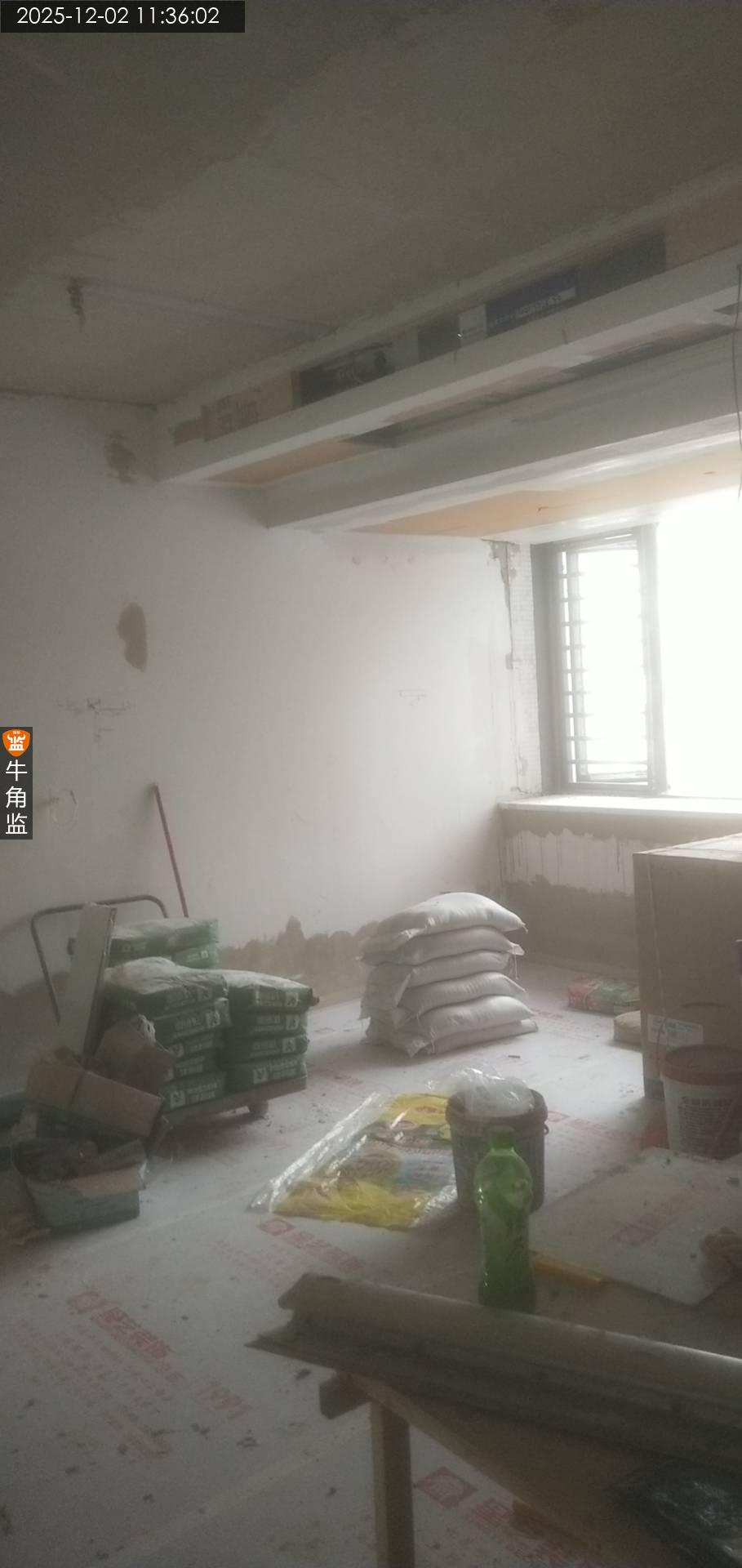

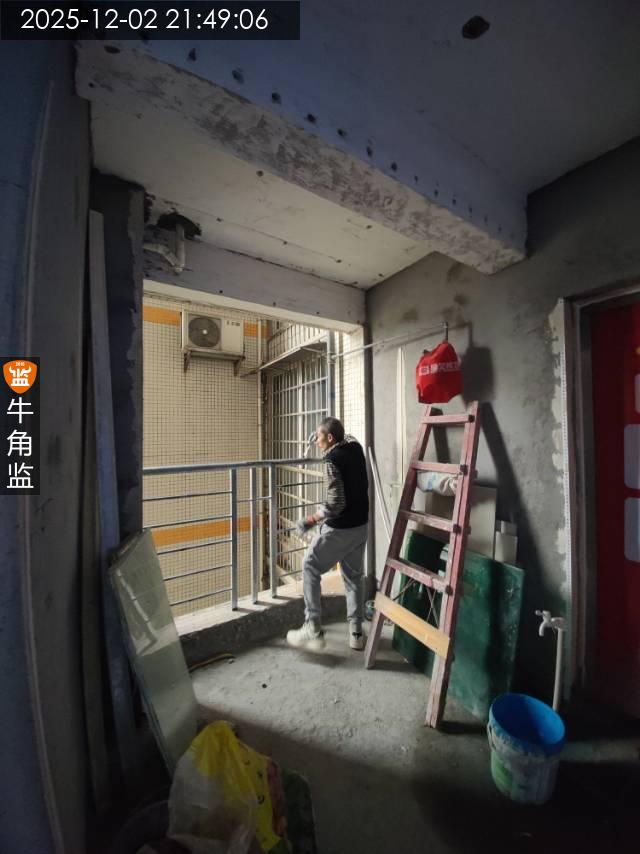

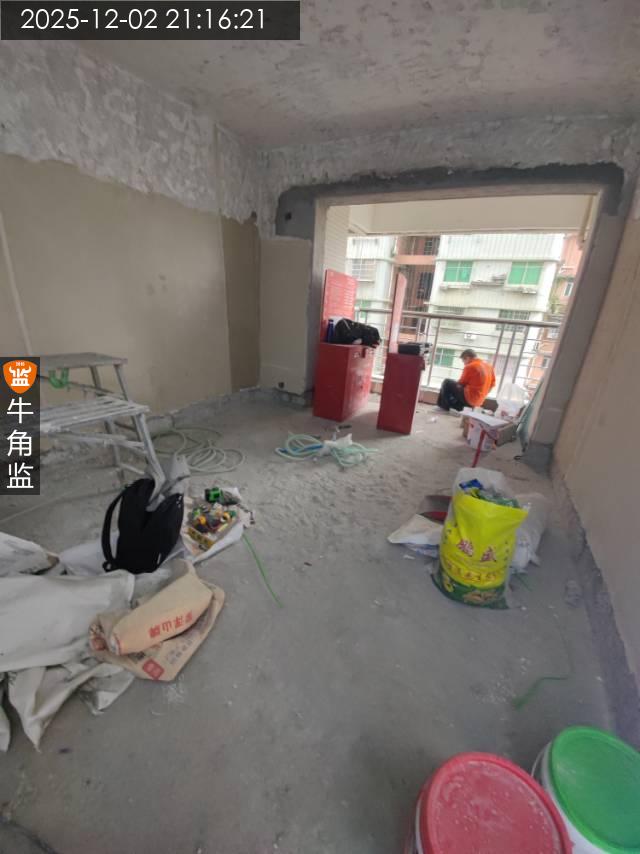

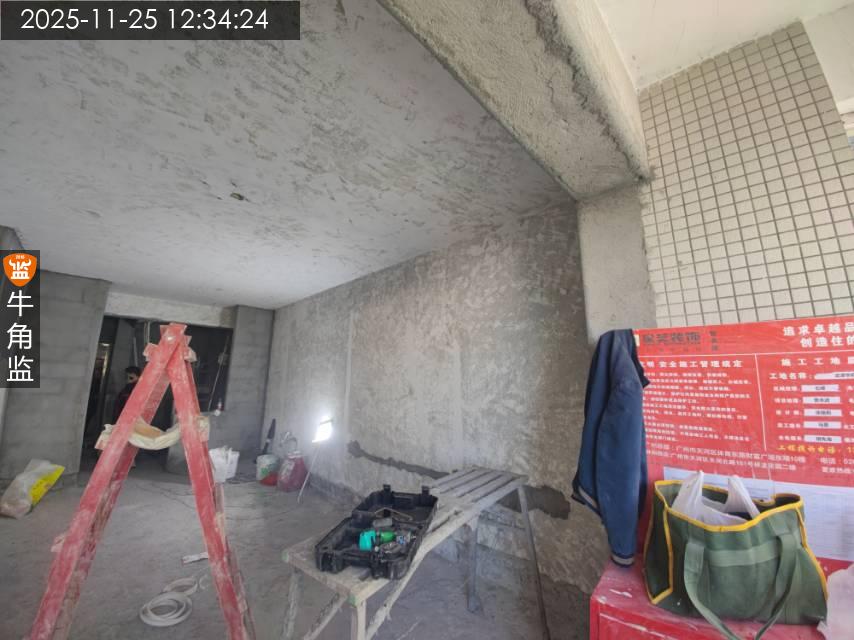

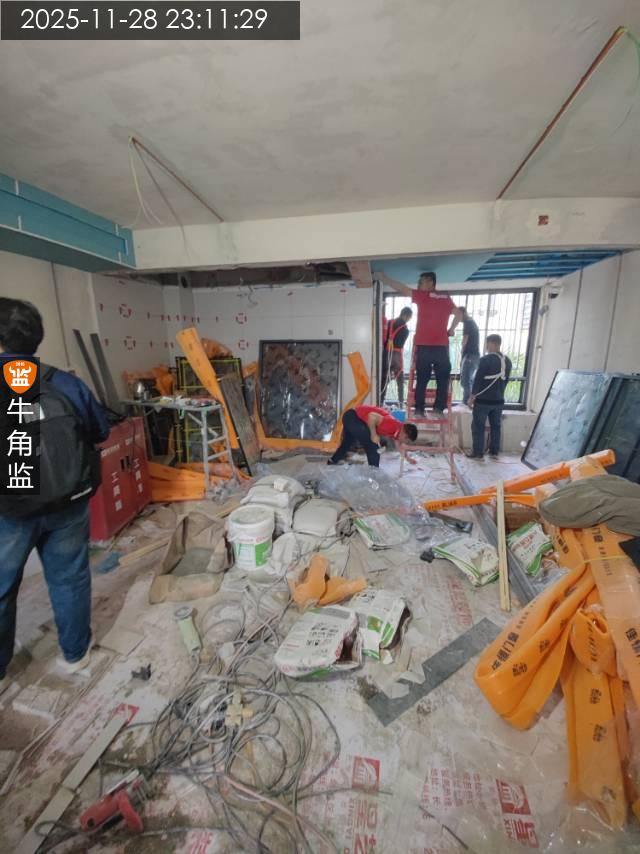

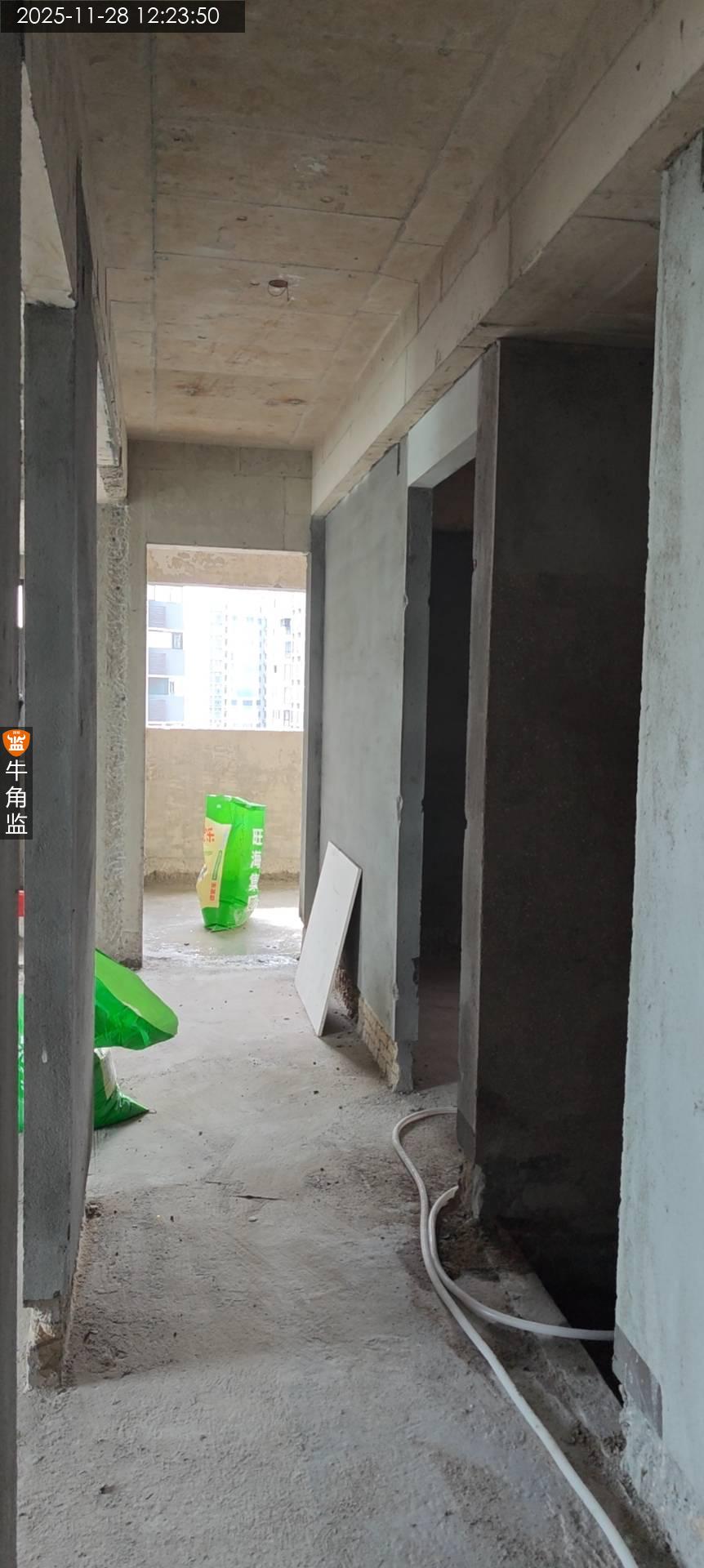

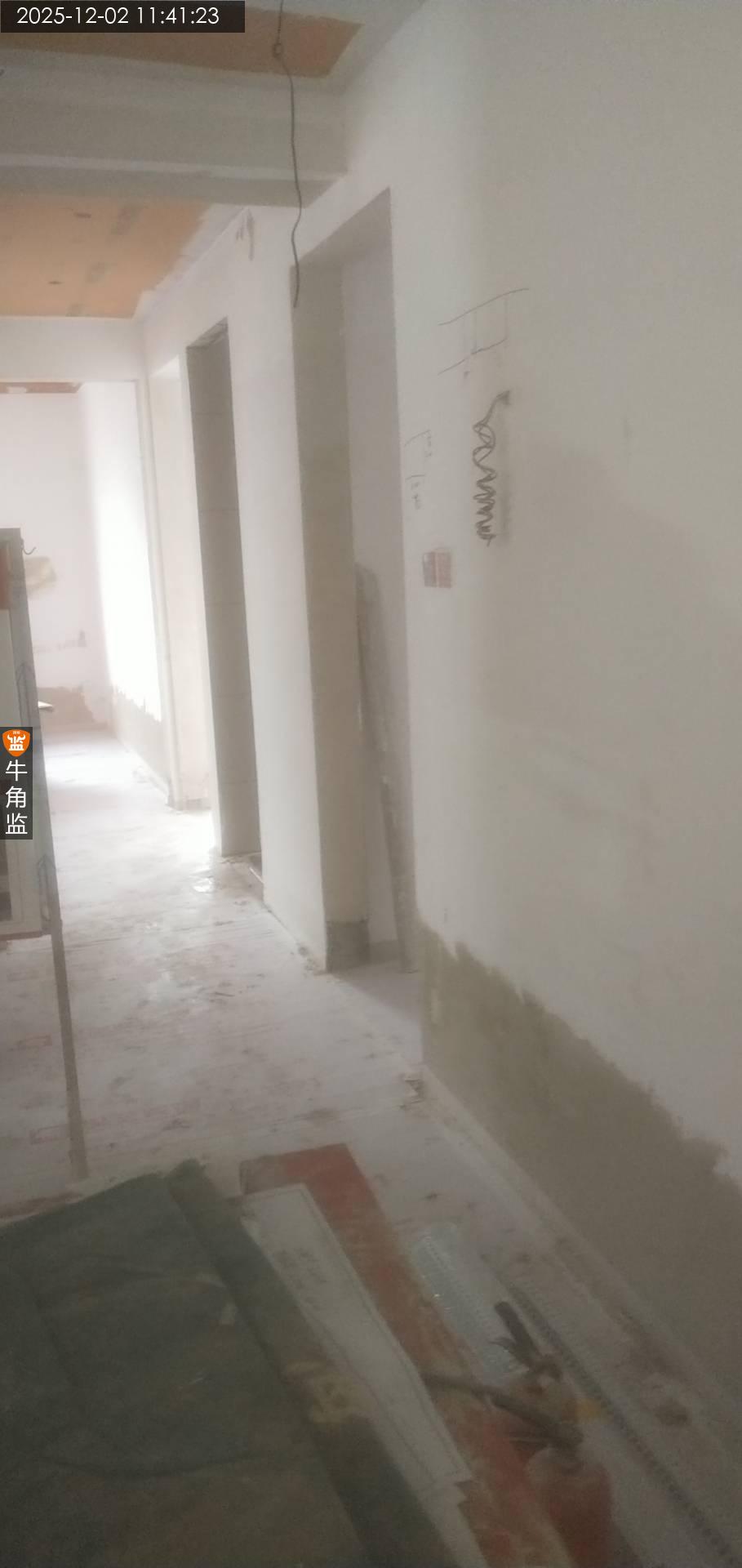

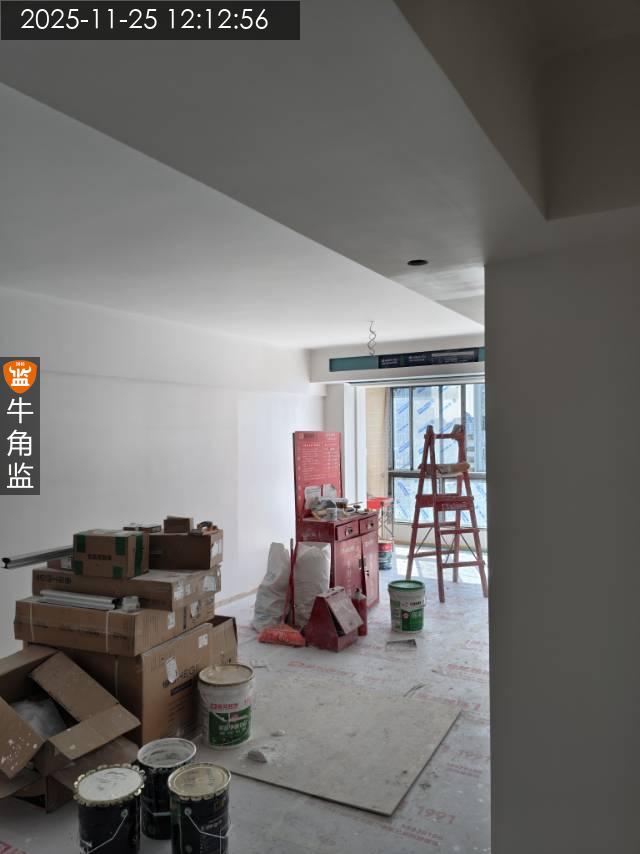

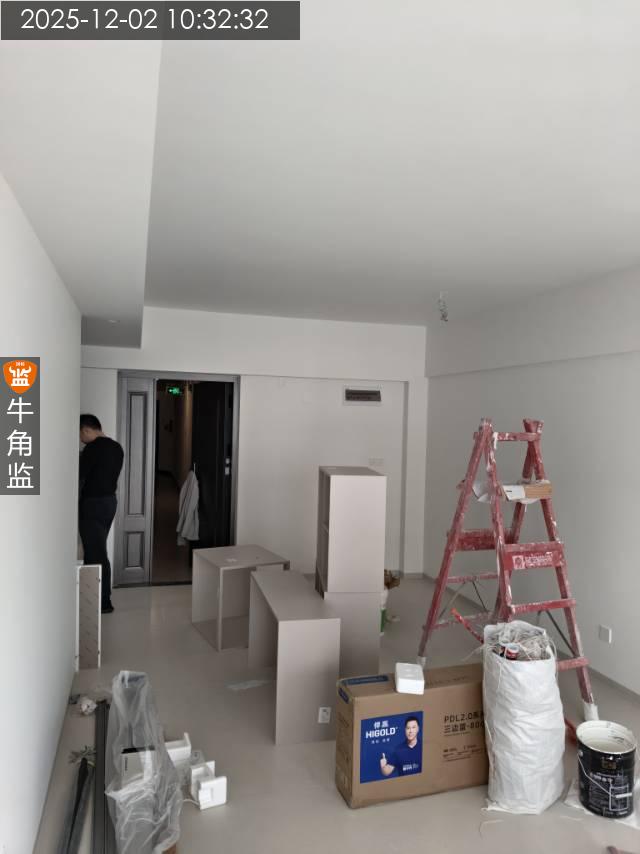

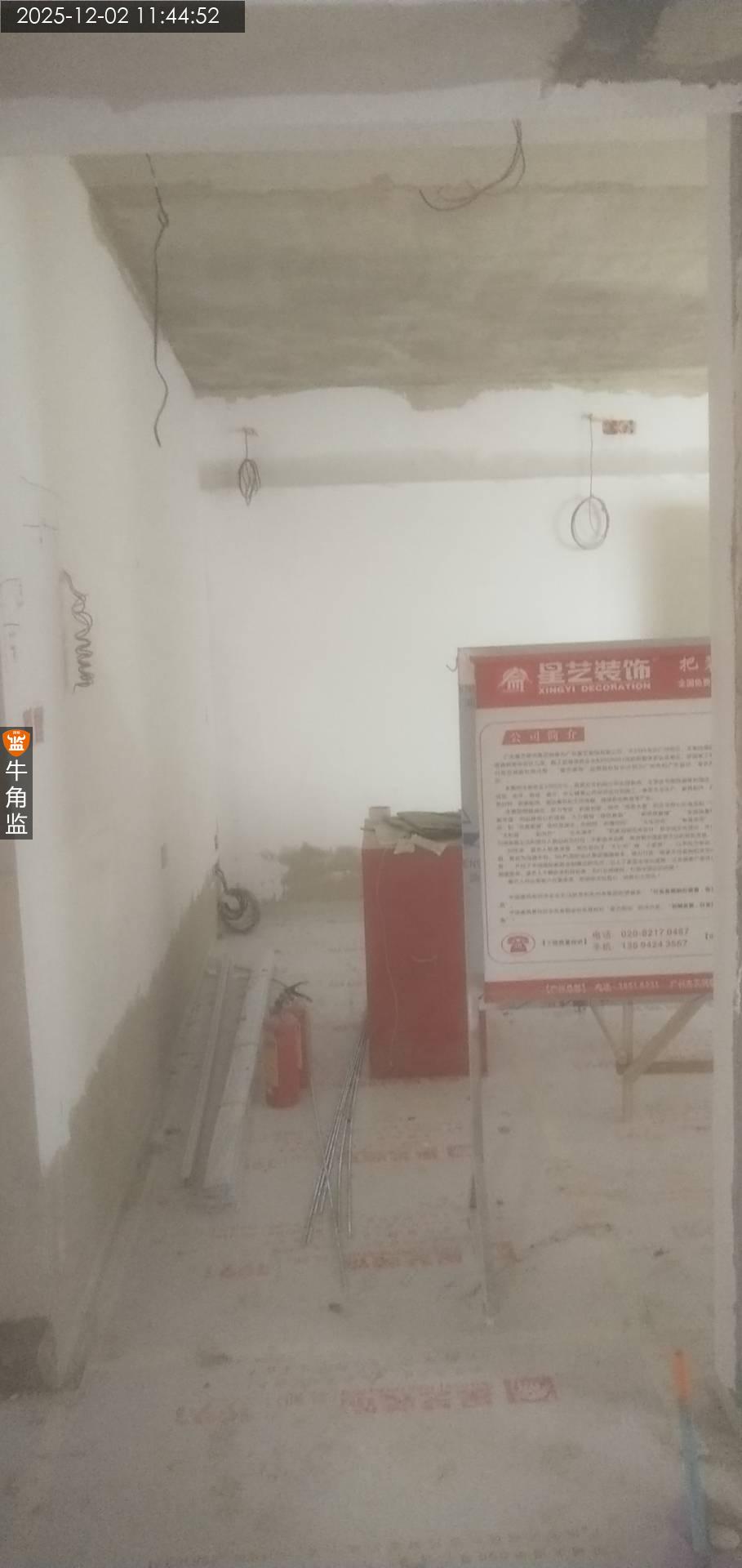

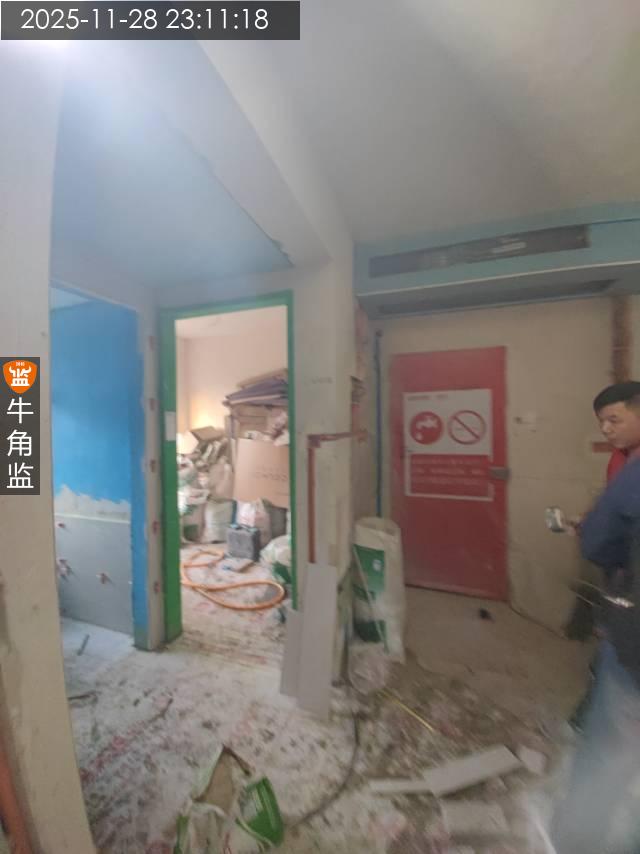

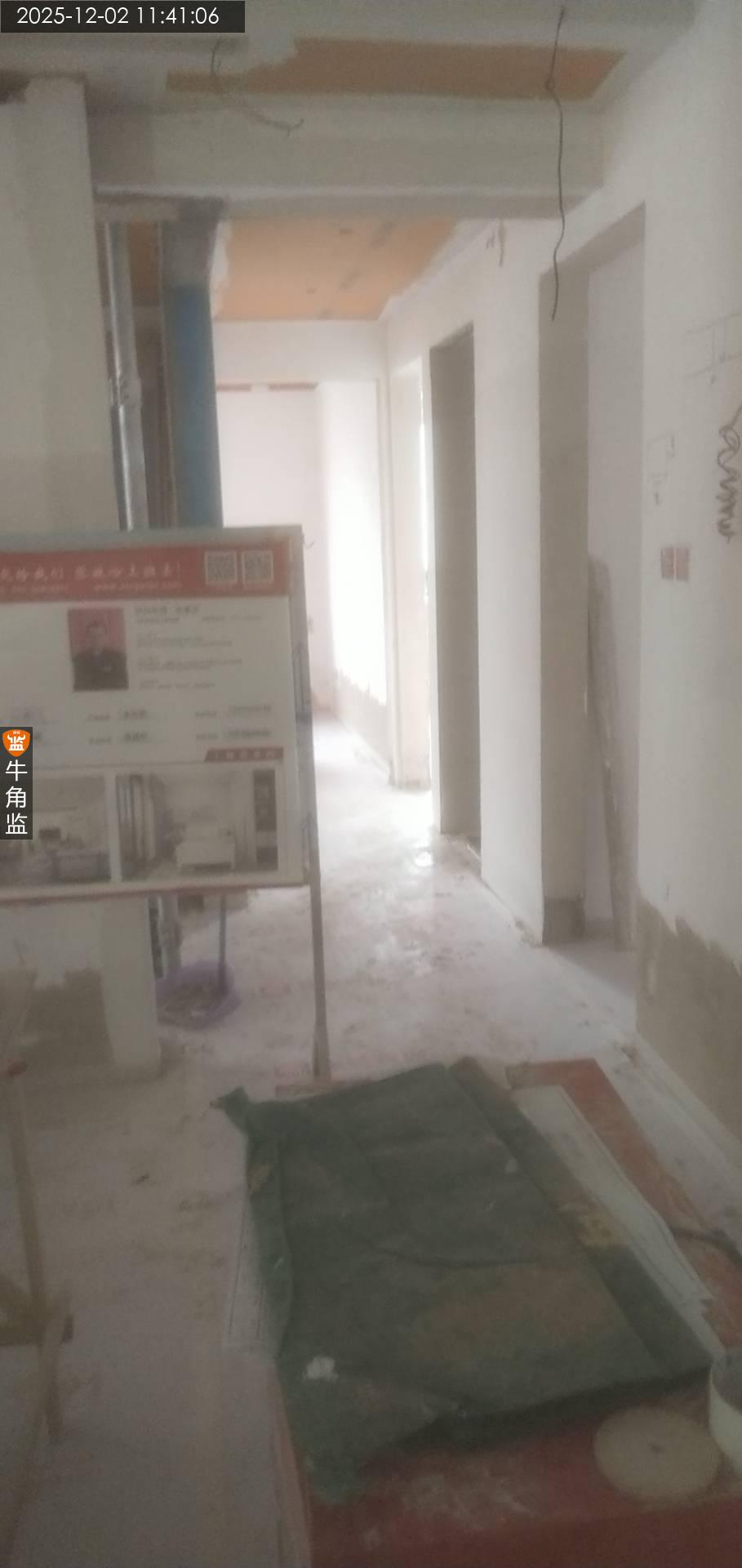

2.现场情况概述:扇灰巡检,现场两个油漆工。

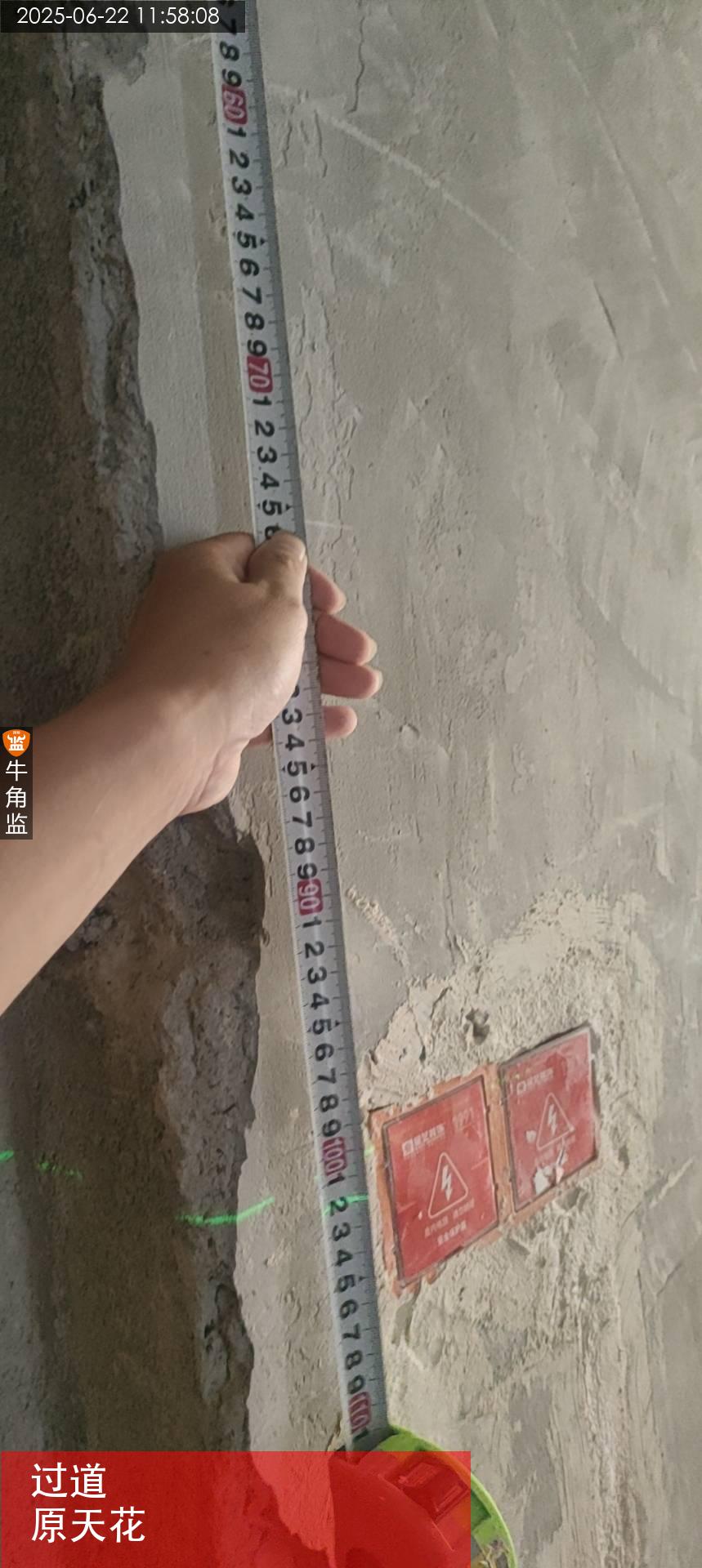

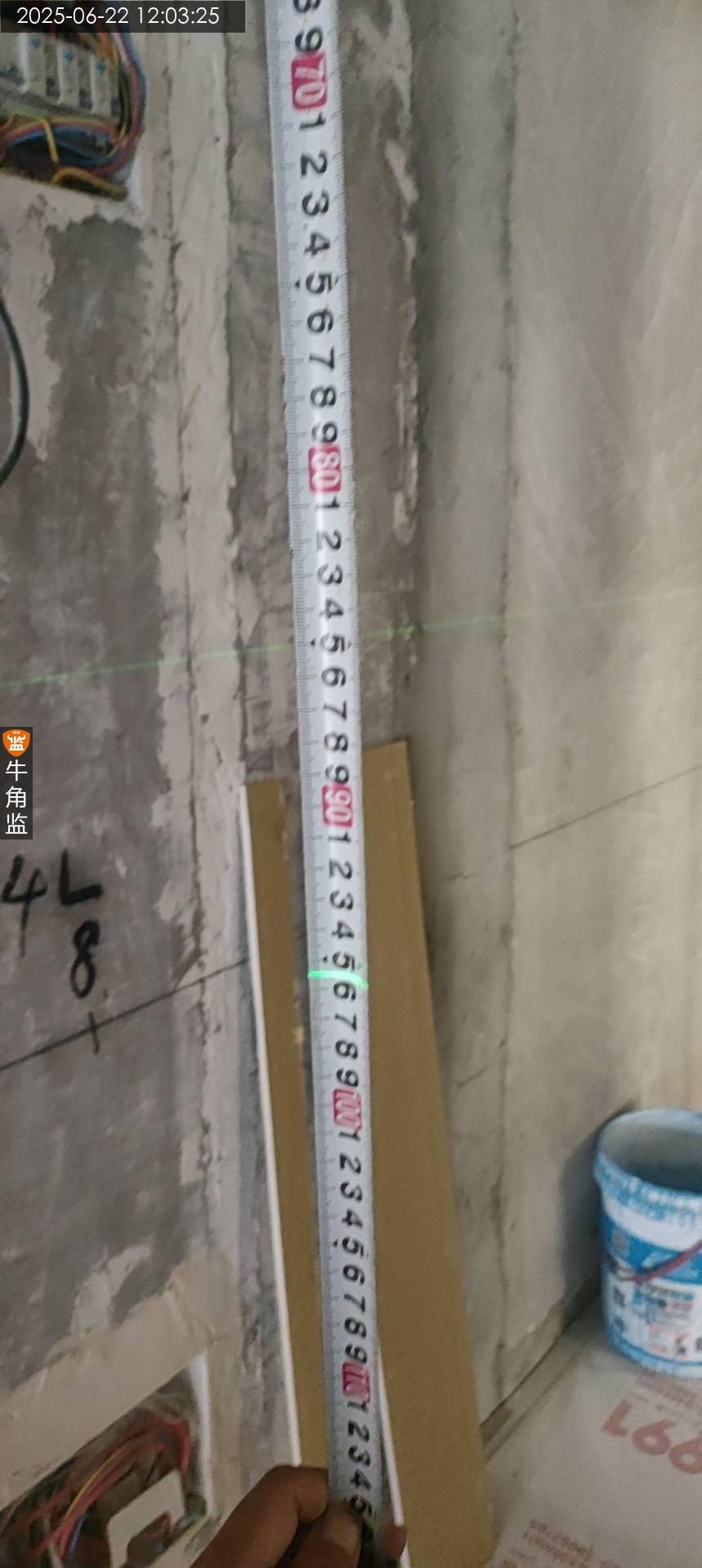

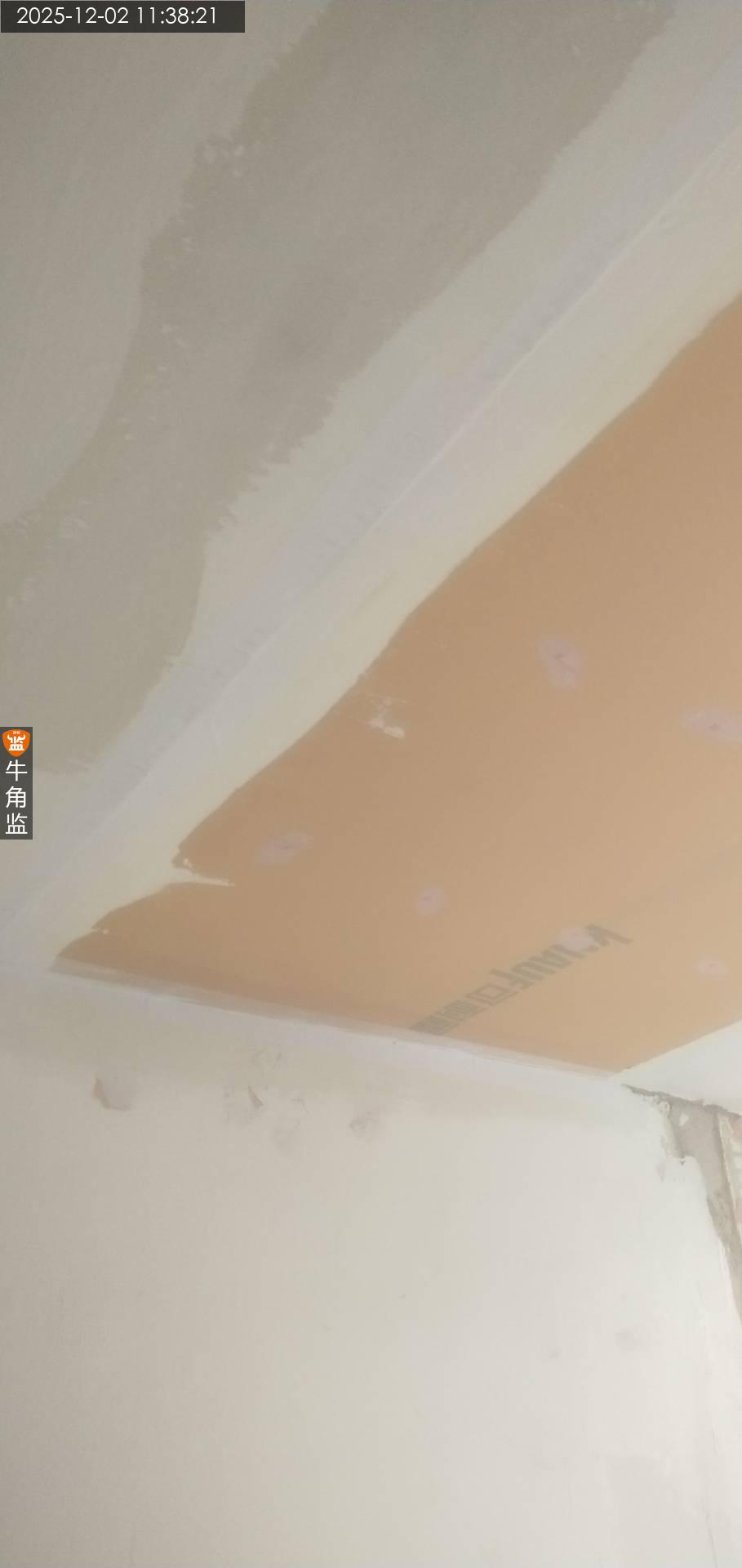

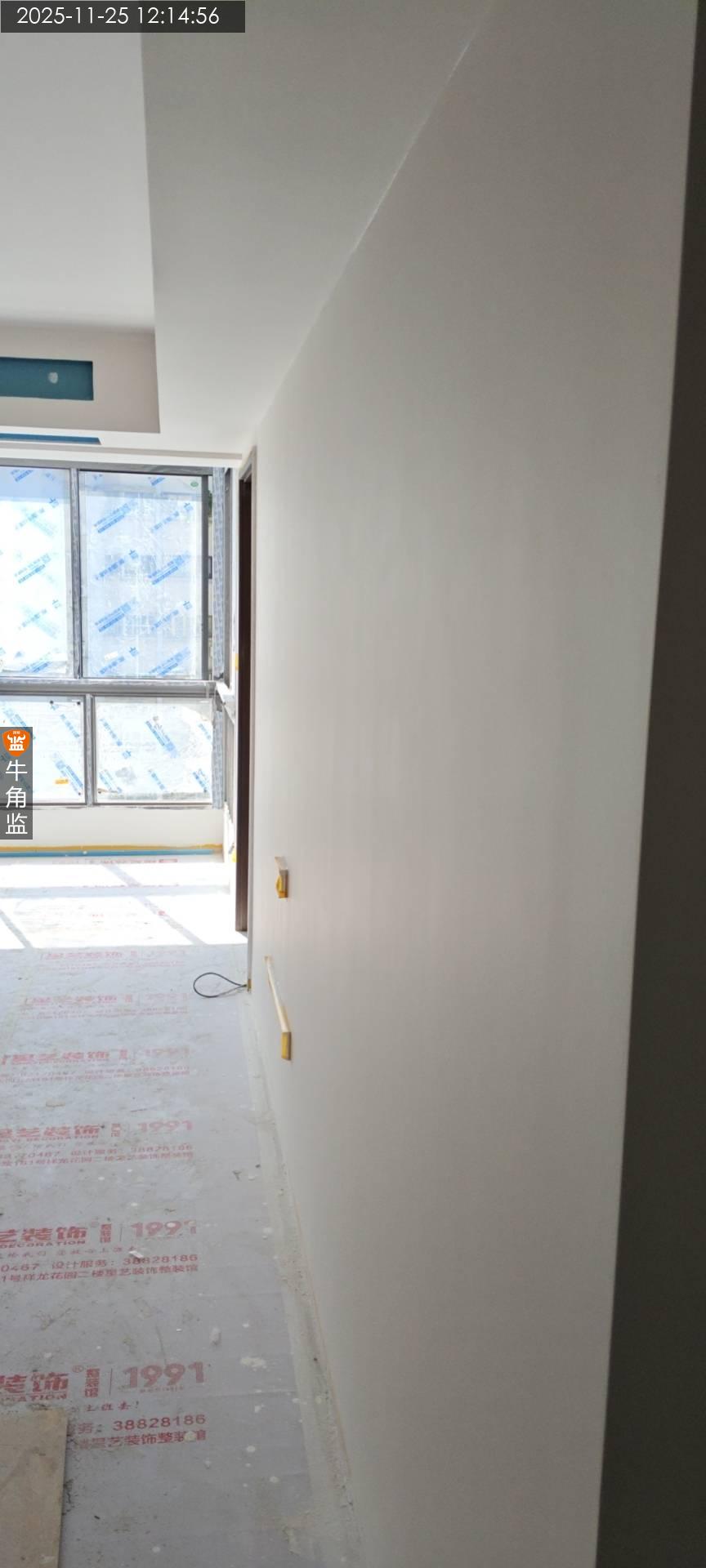

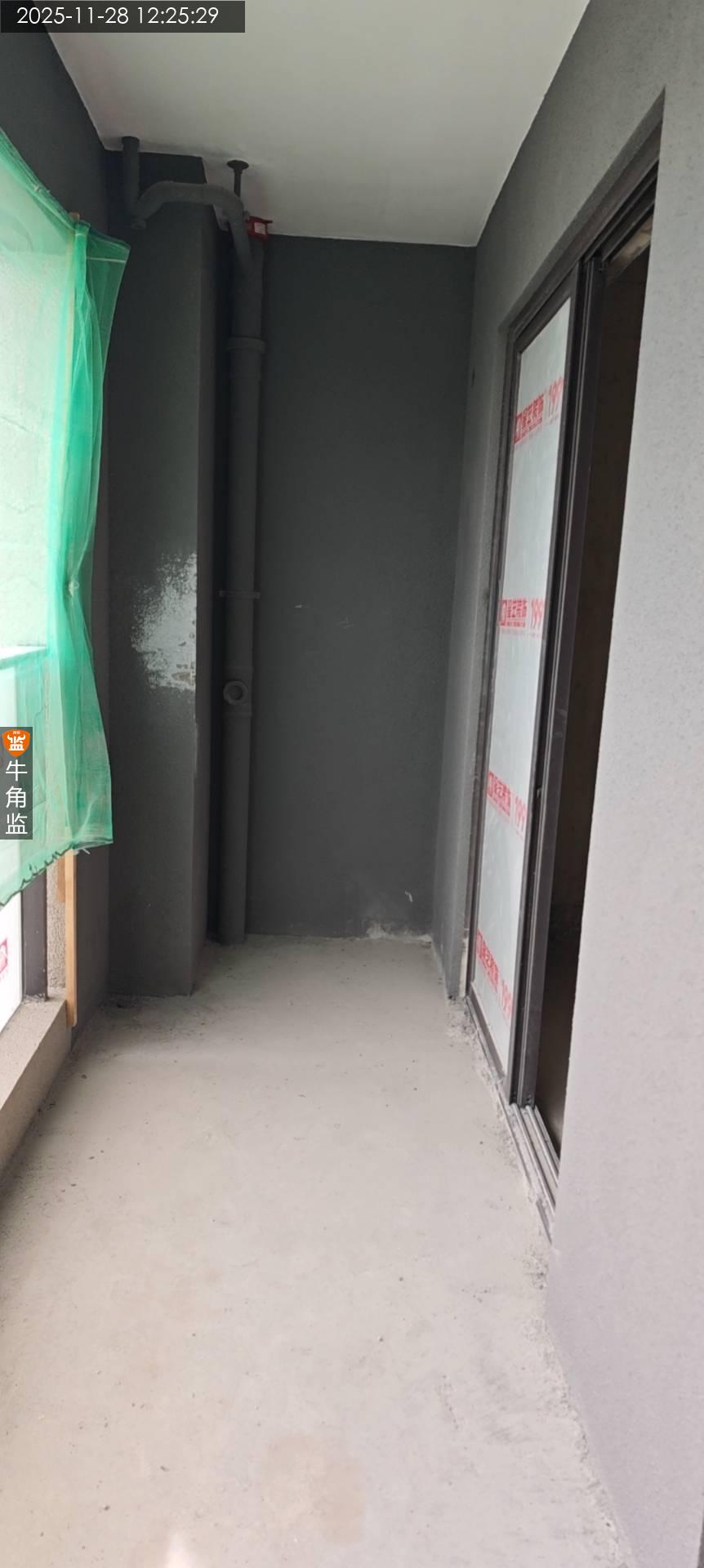

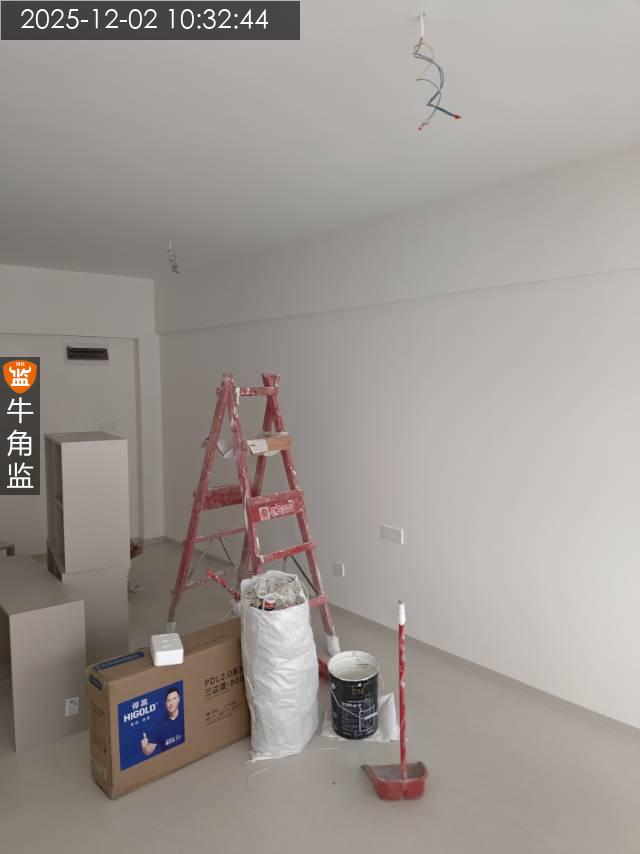

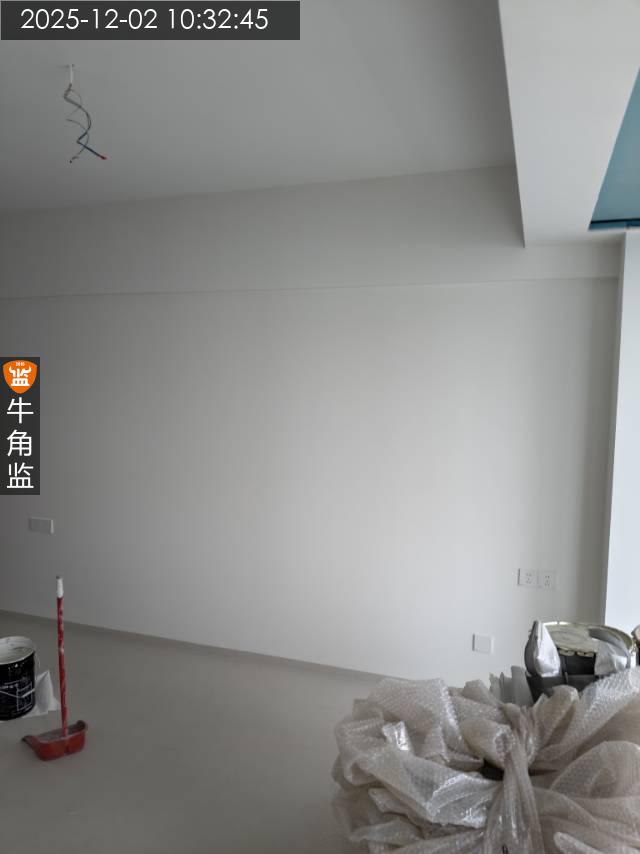

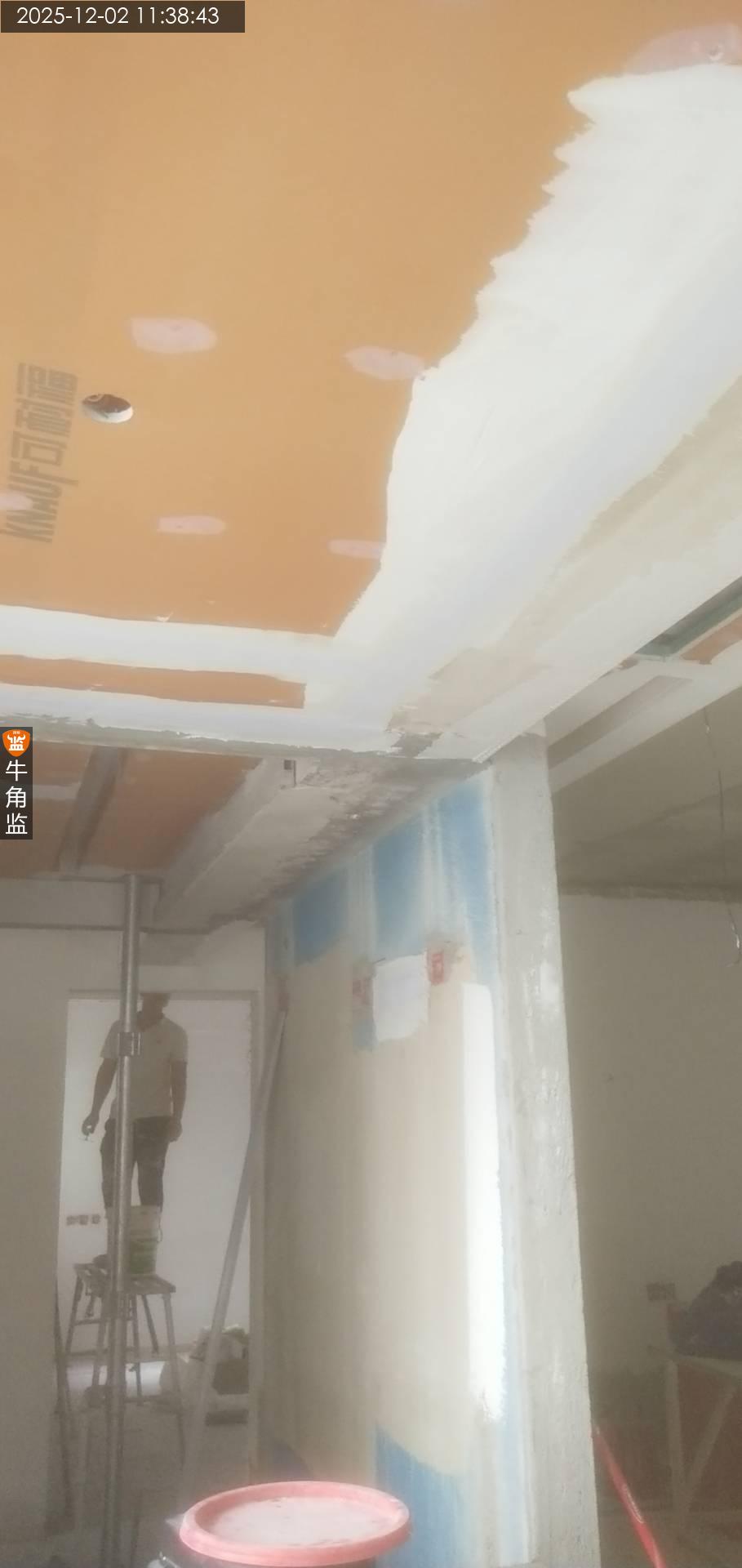

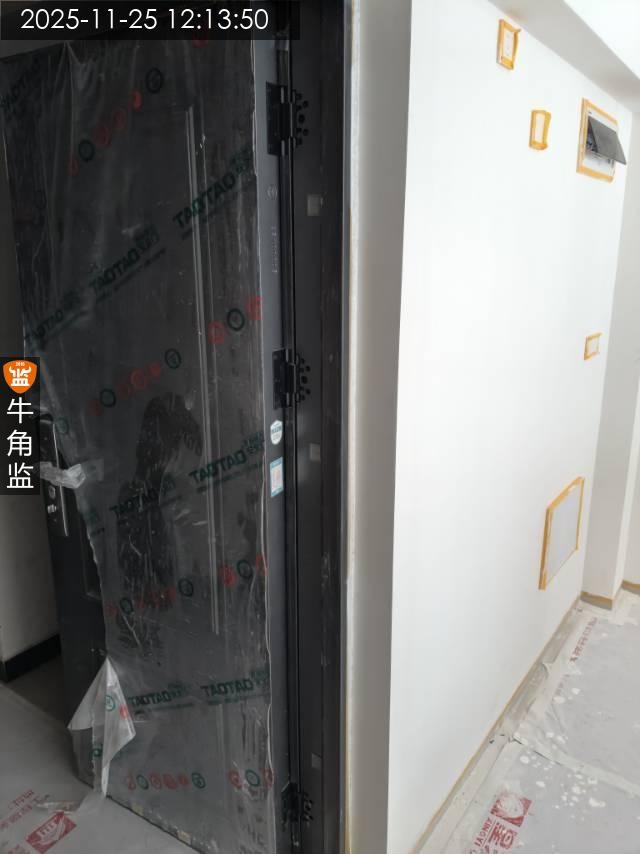

3.本次检查内容:扇灰巡检,墙面平整度,垂直度,墙面砂眼,墙面打磨划痕等。

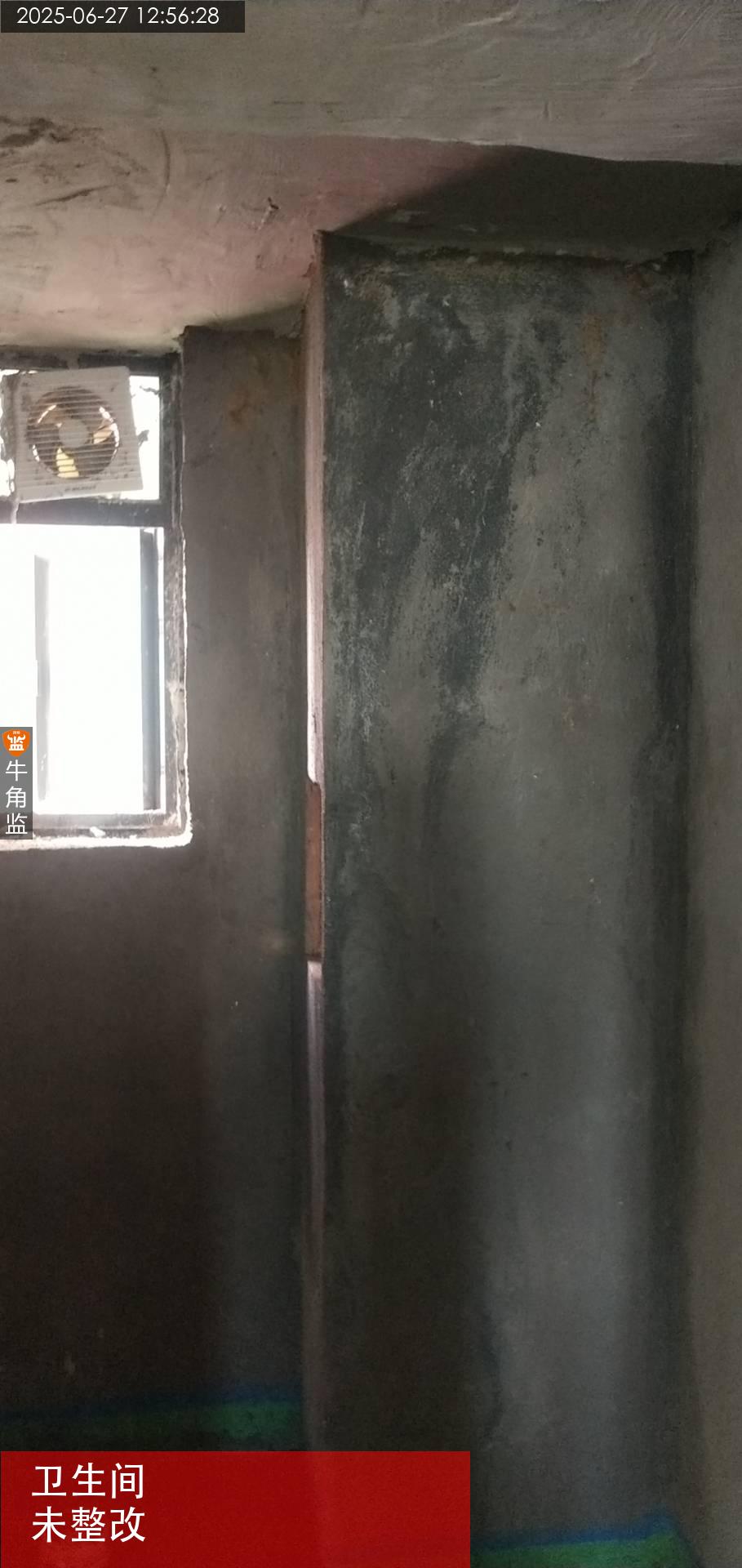

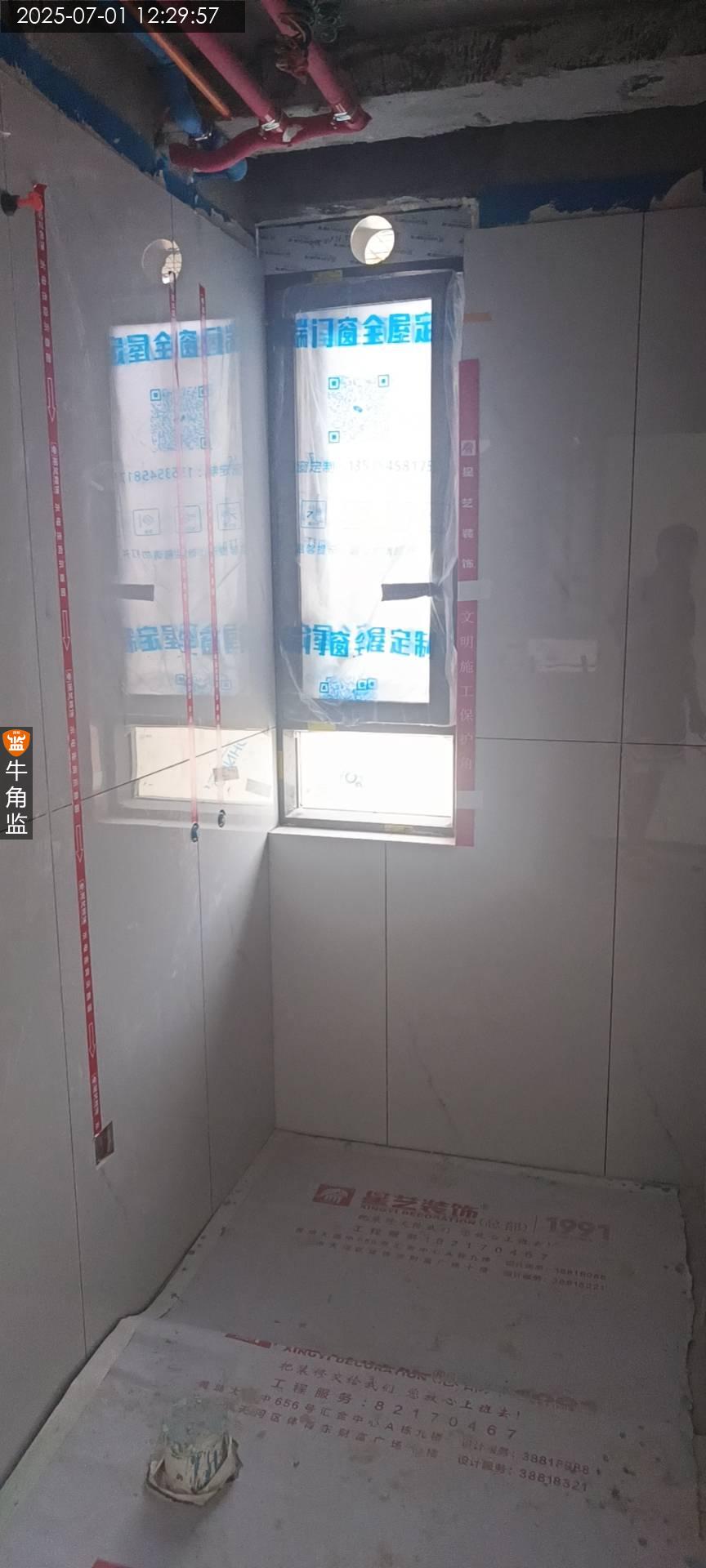

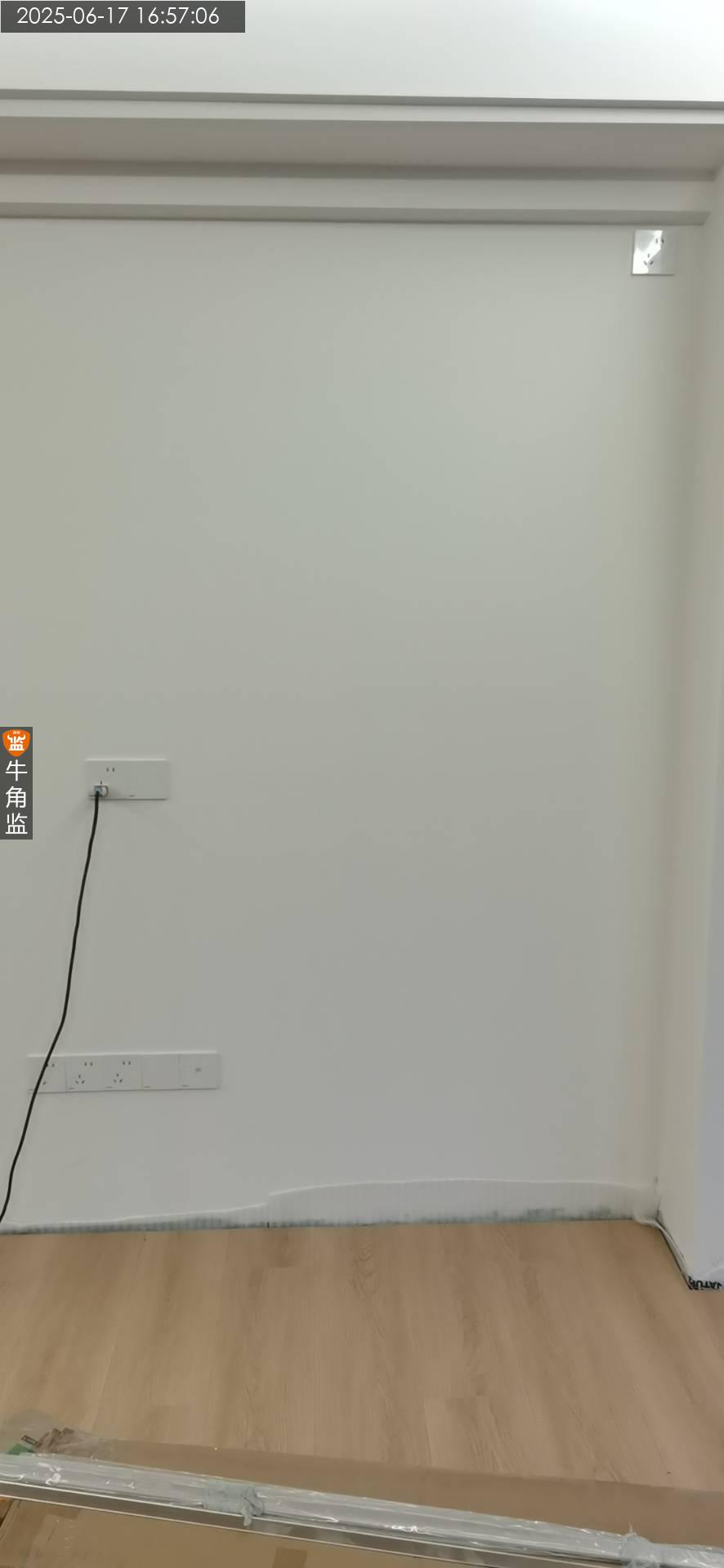

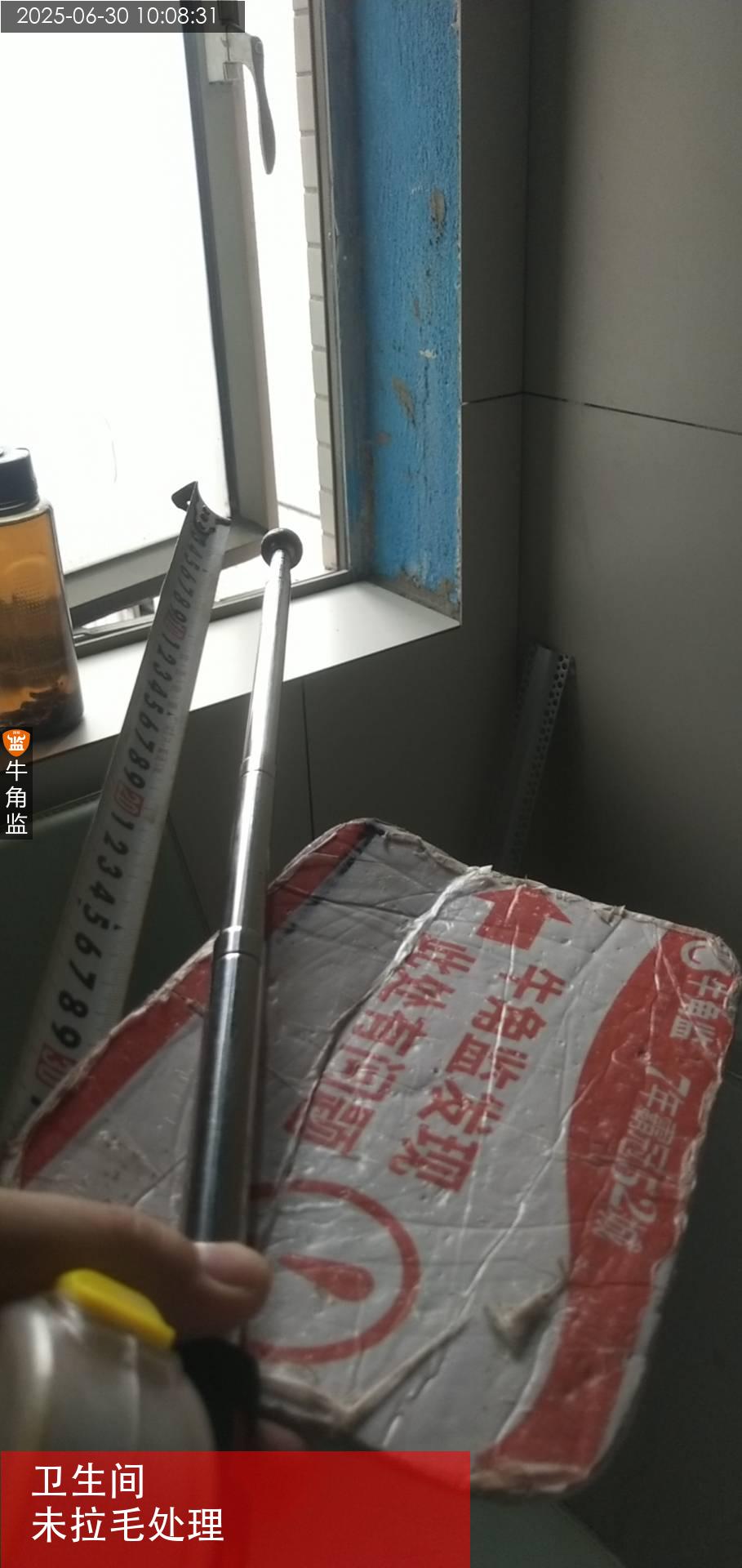

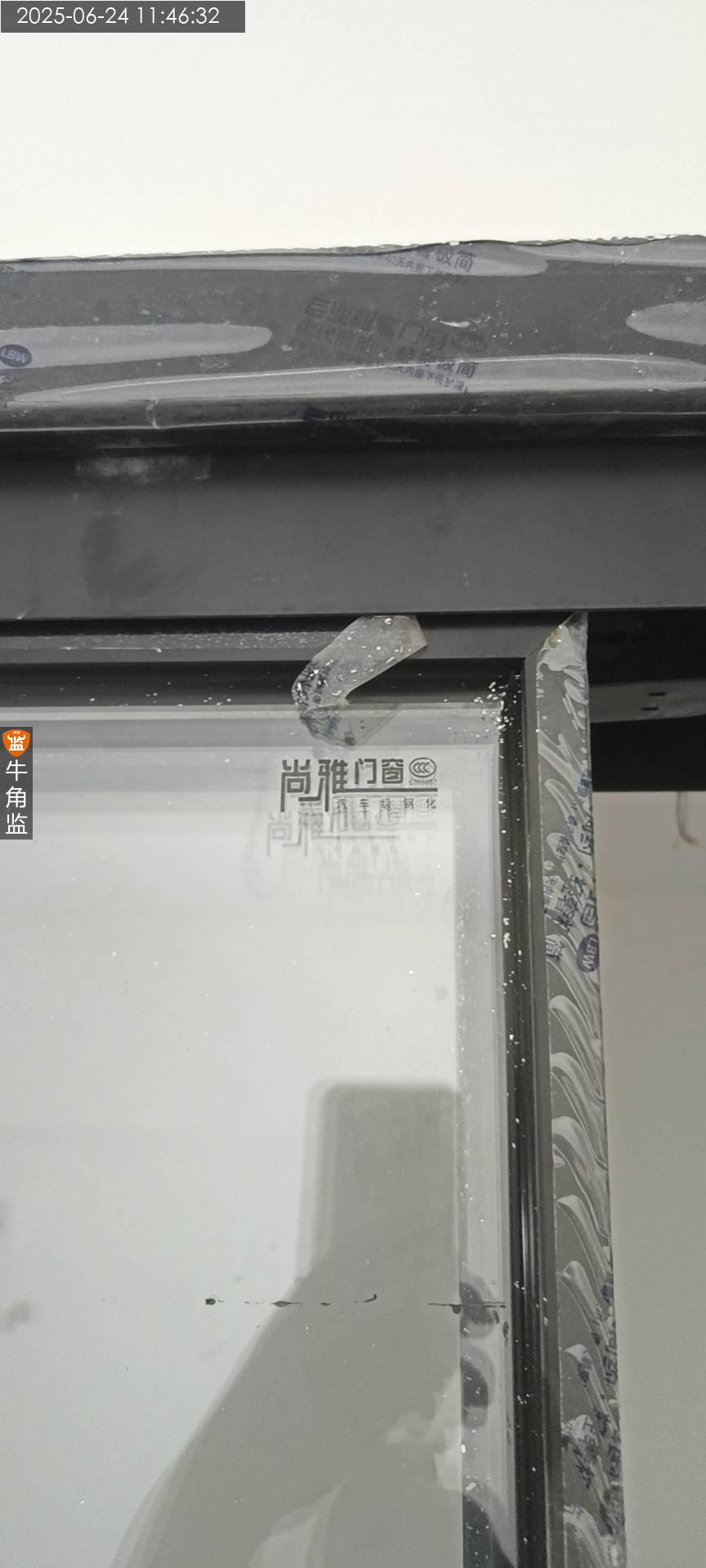

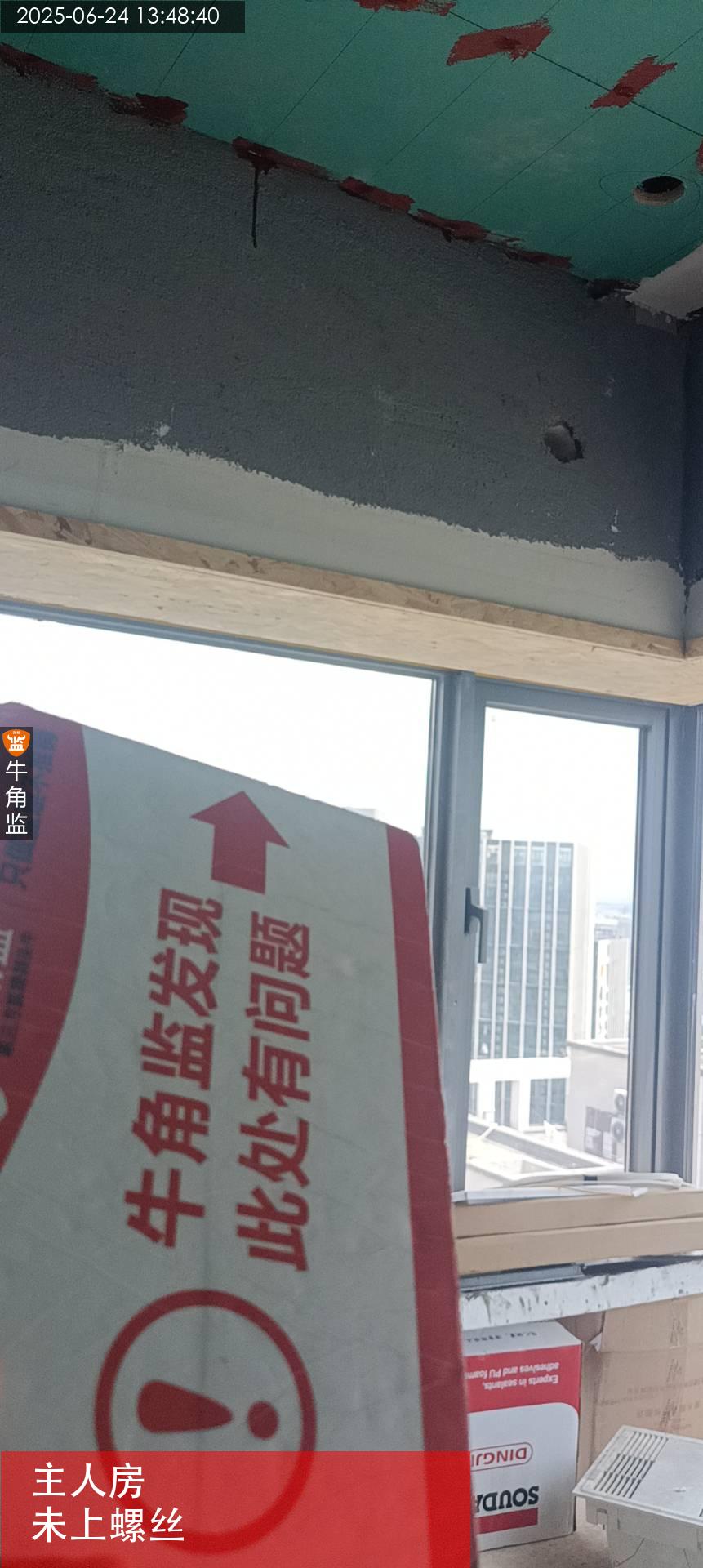

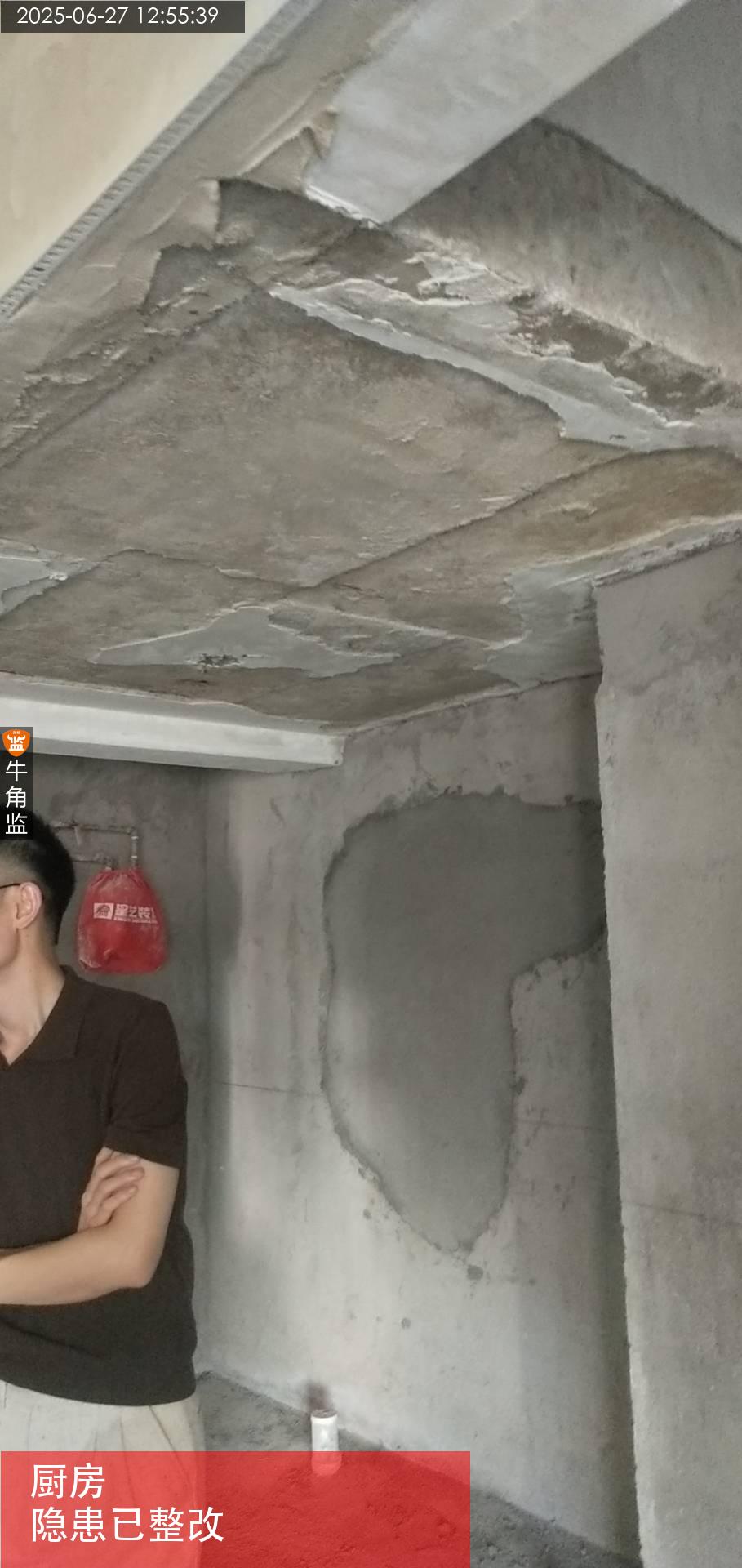

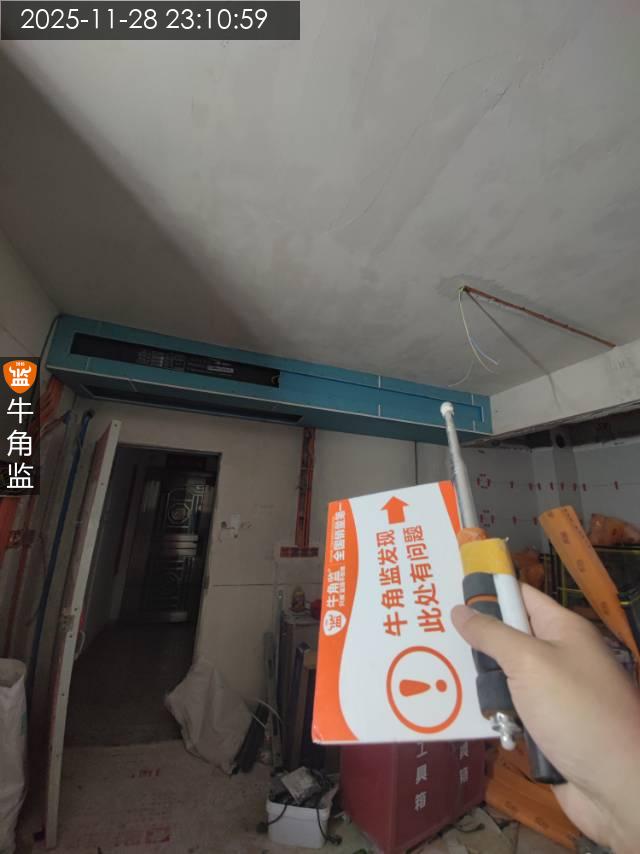

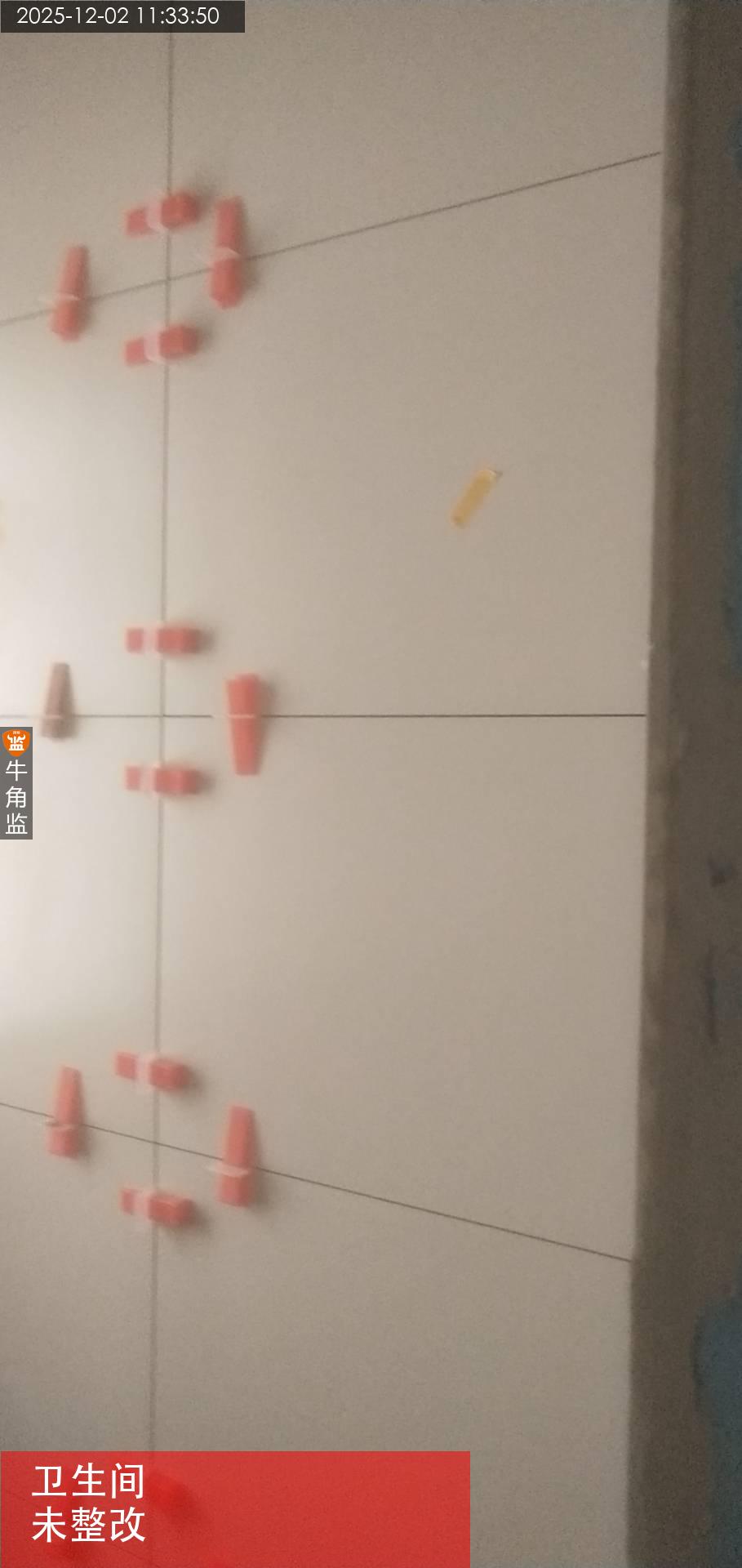

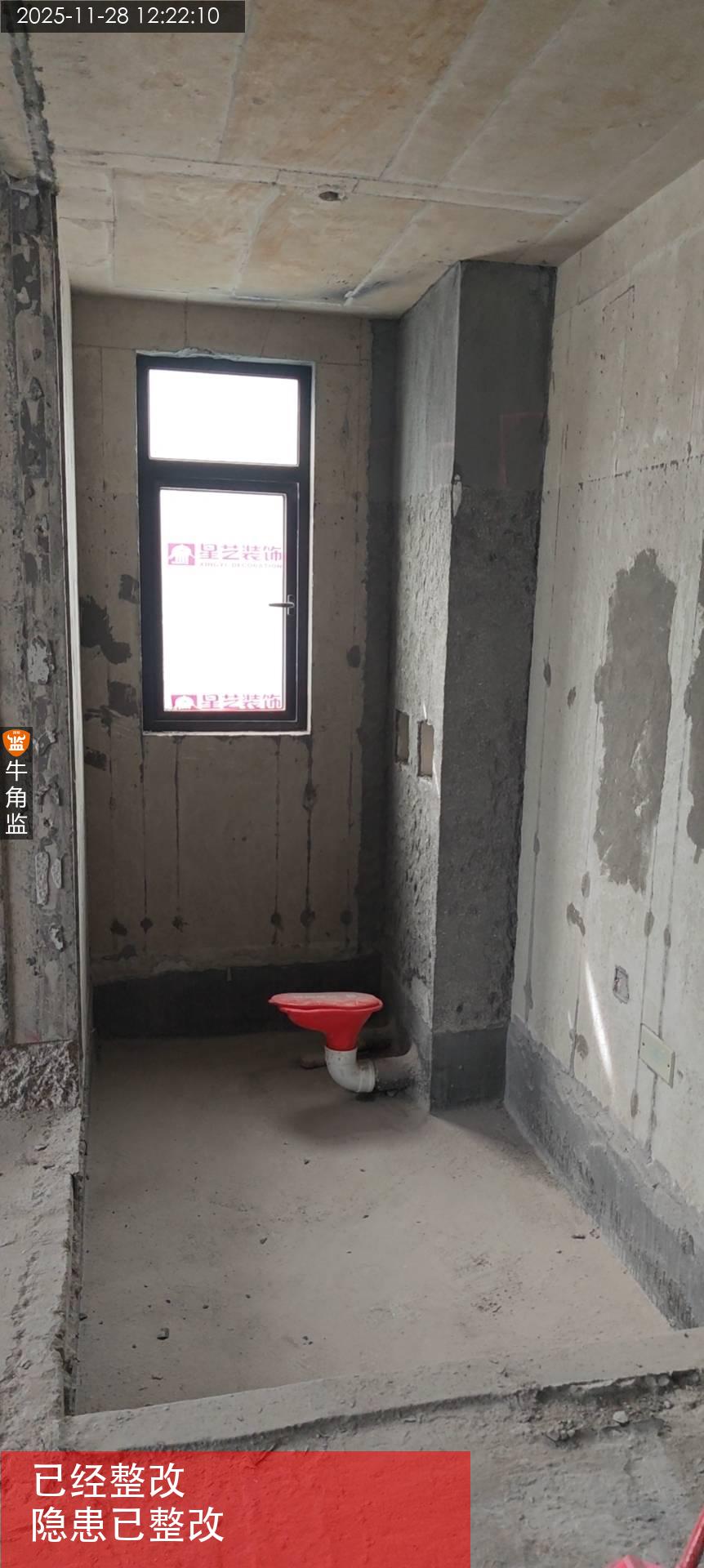

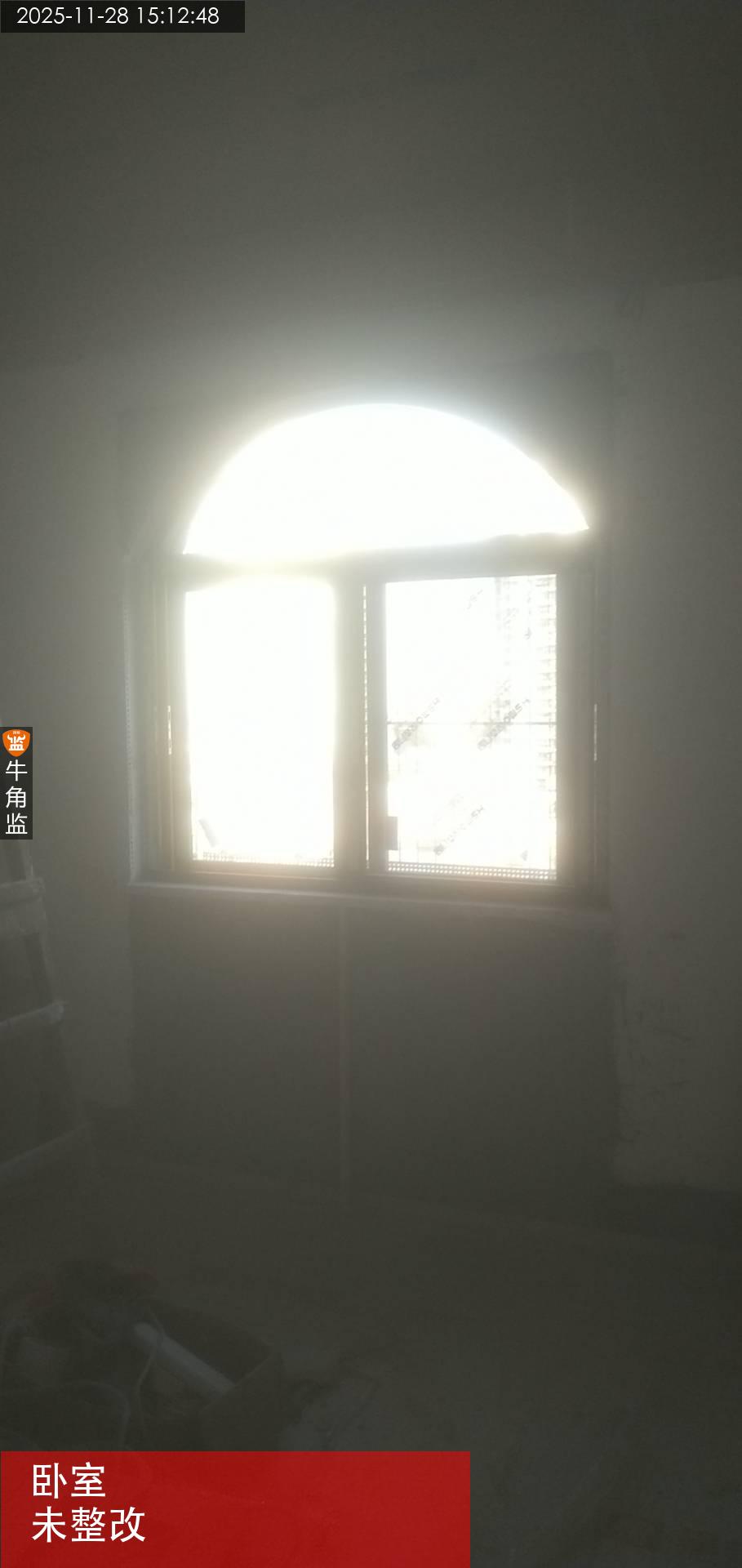

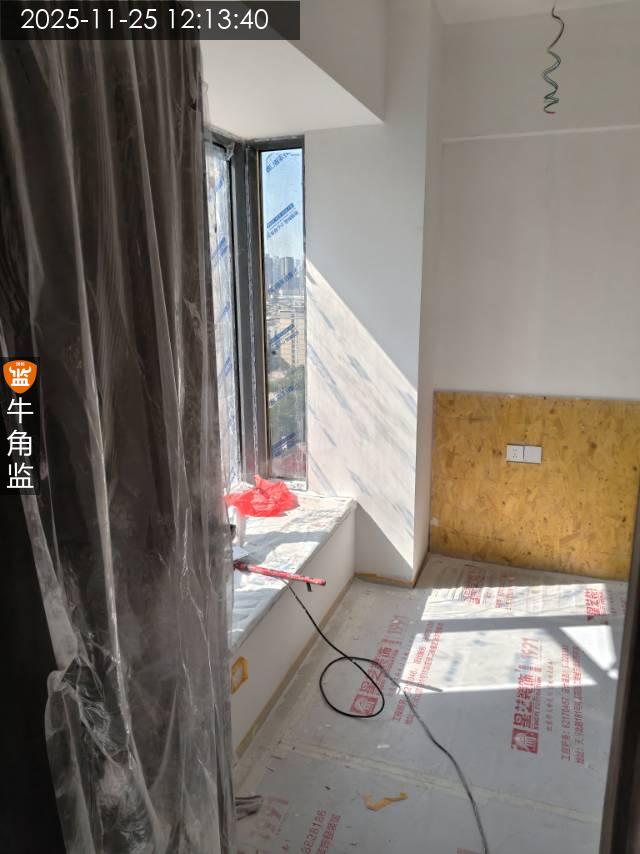

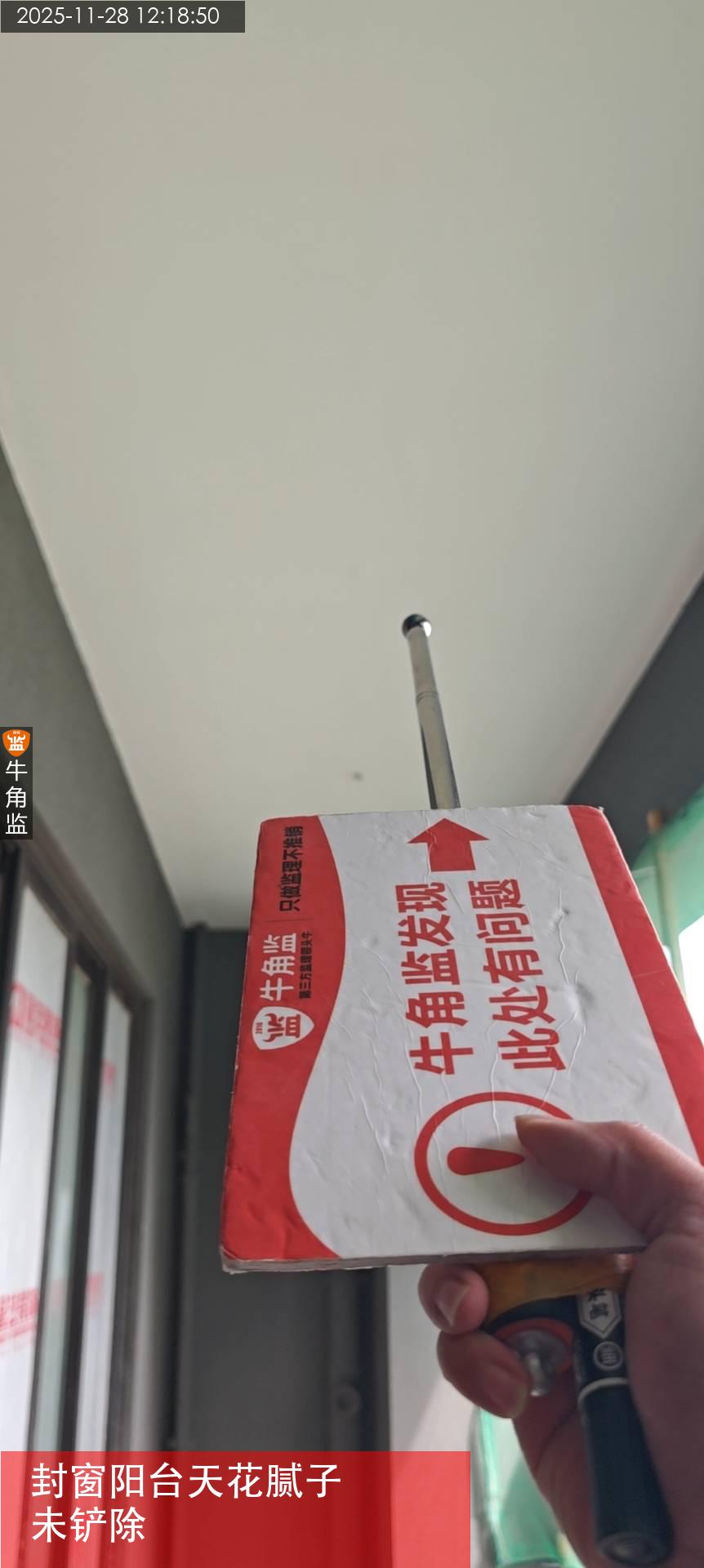

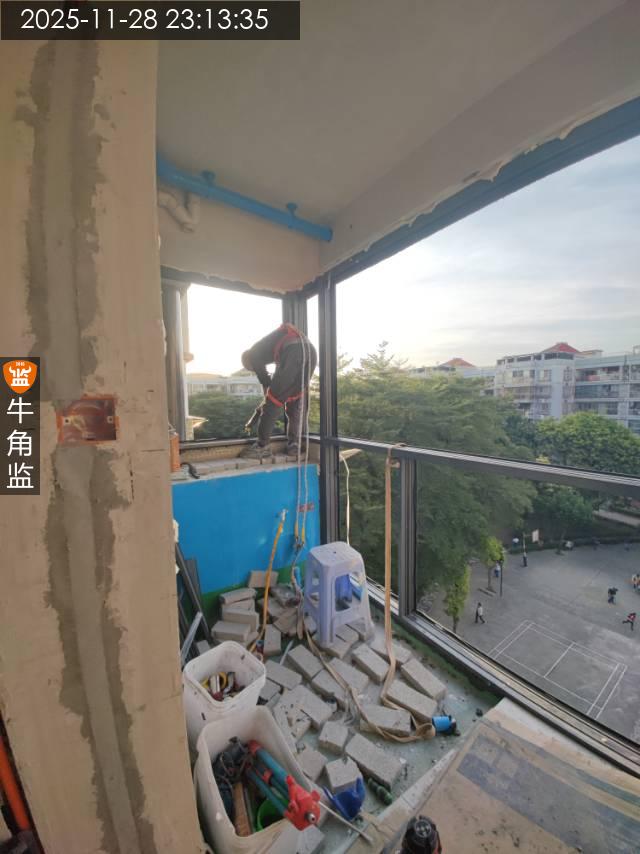

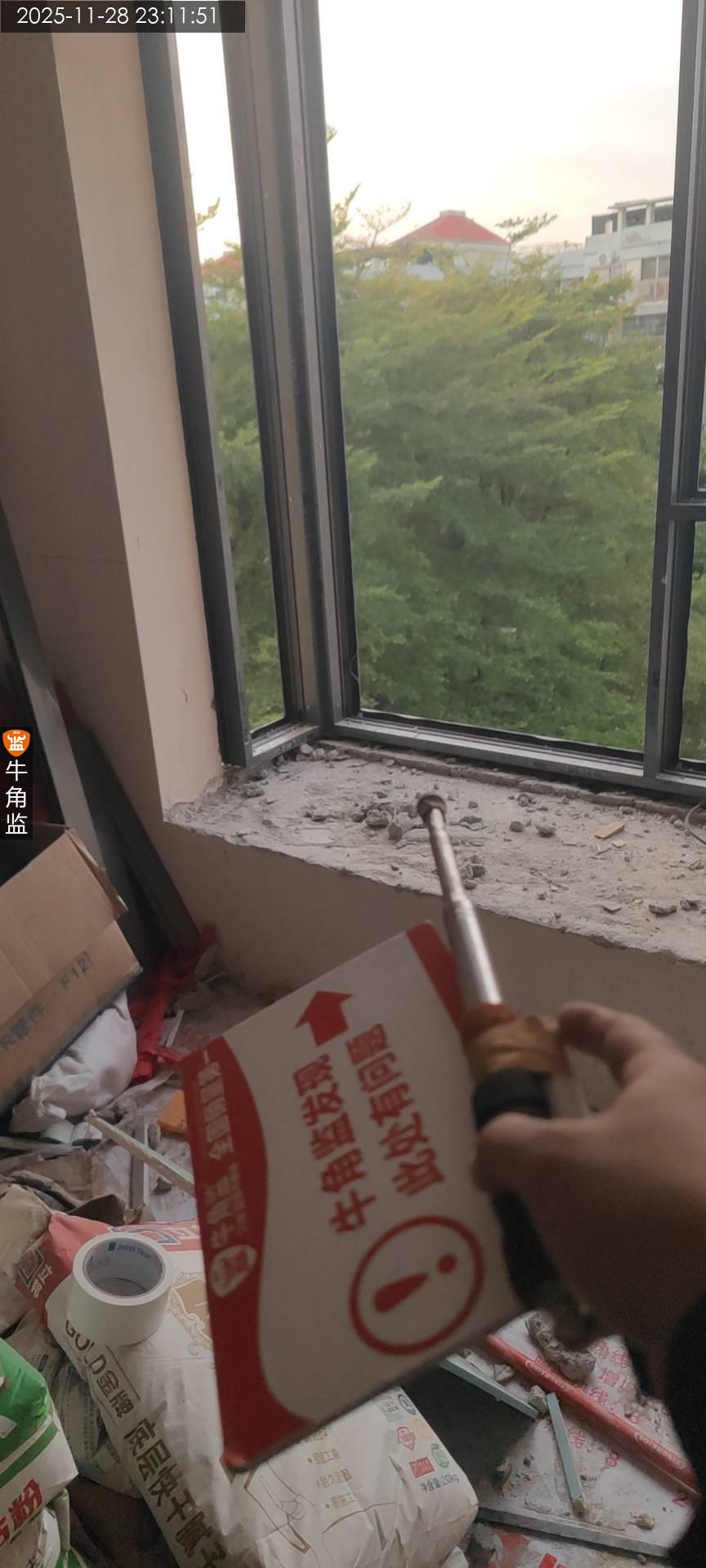

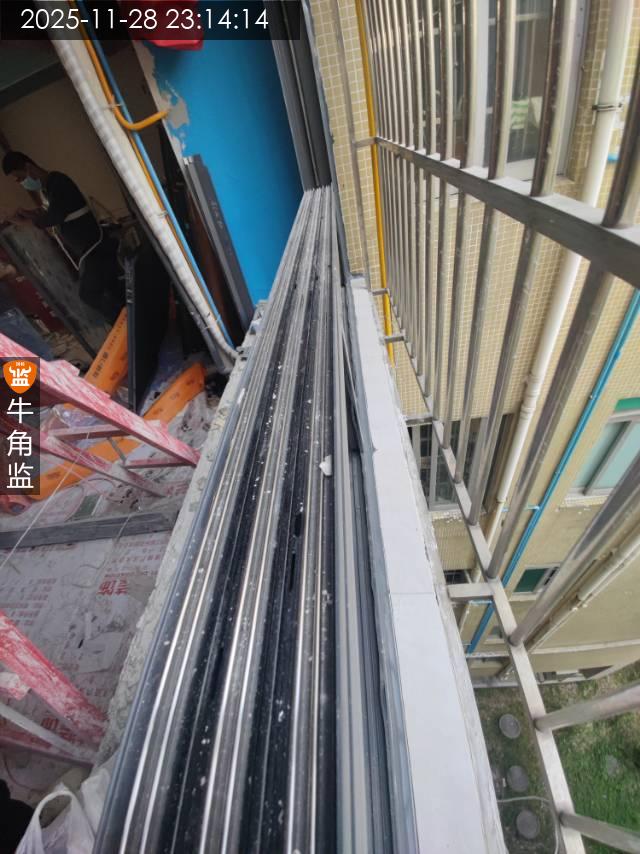

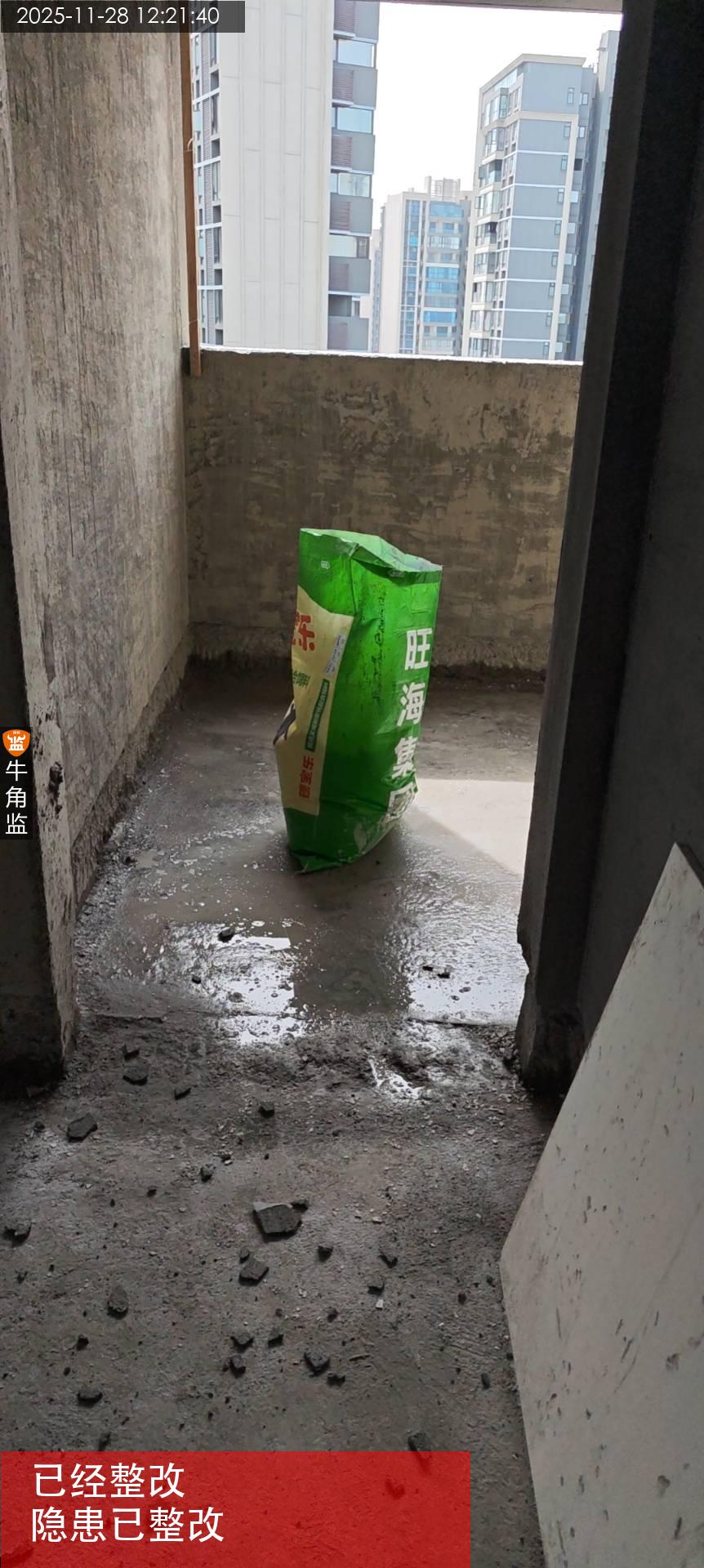

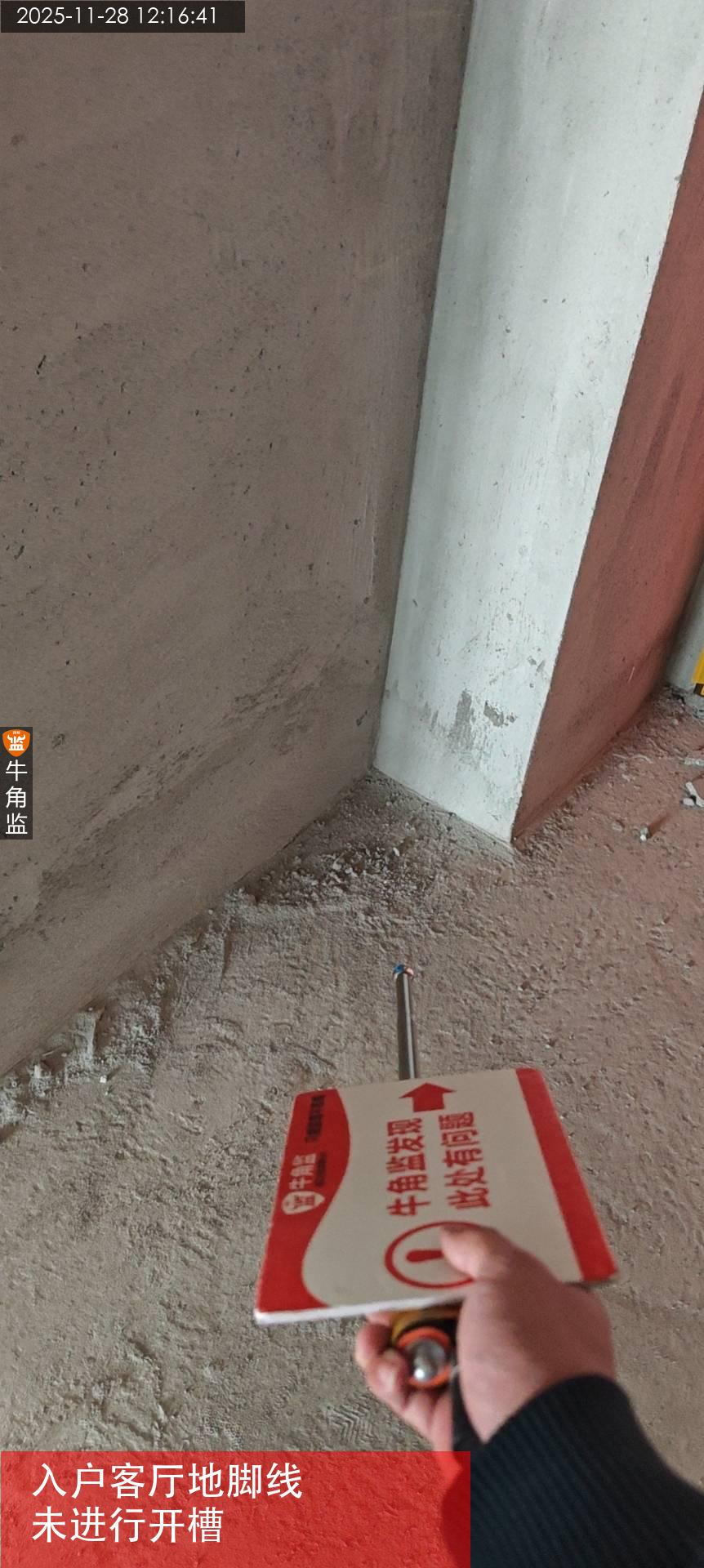

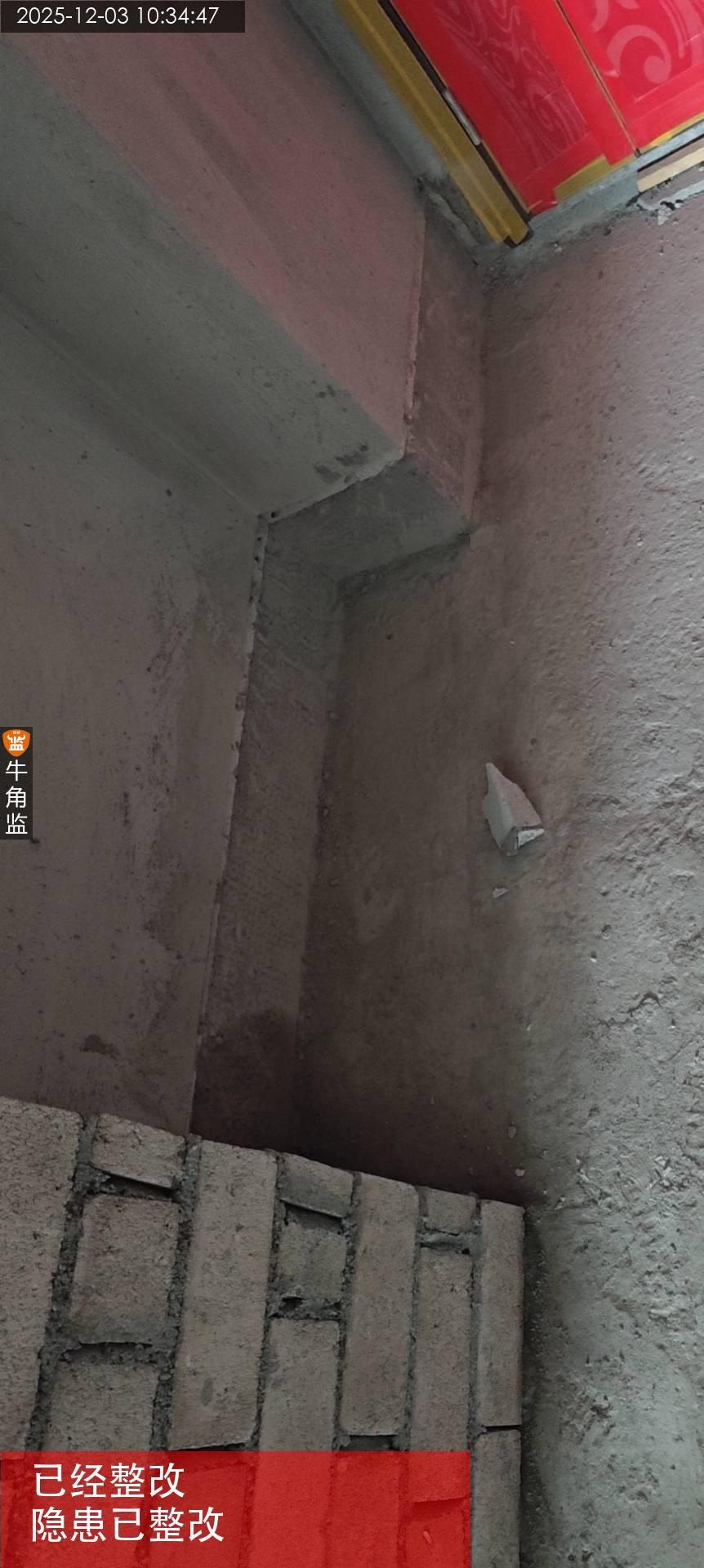

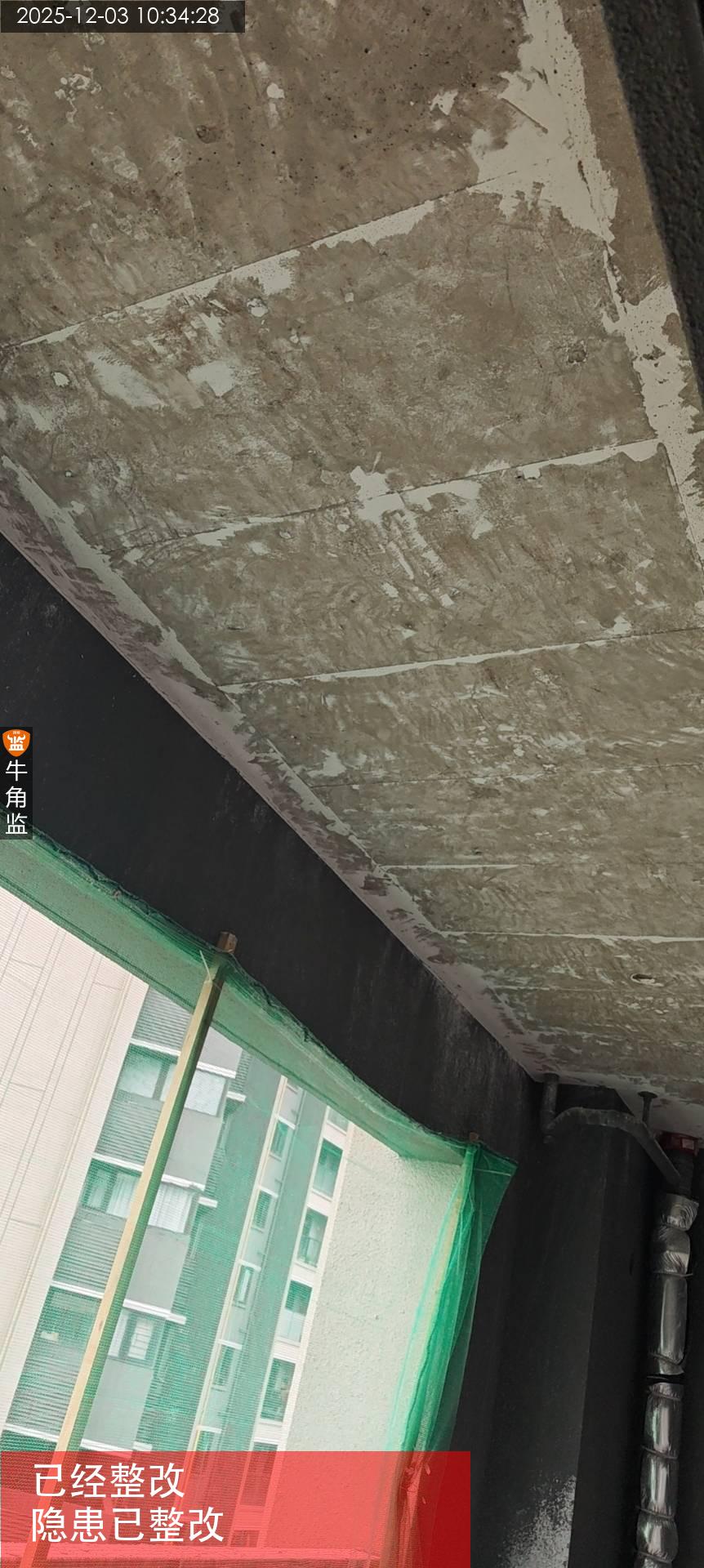

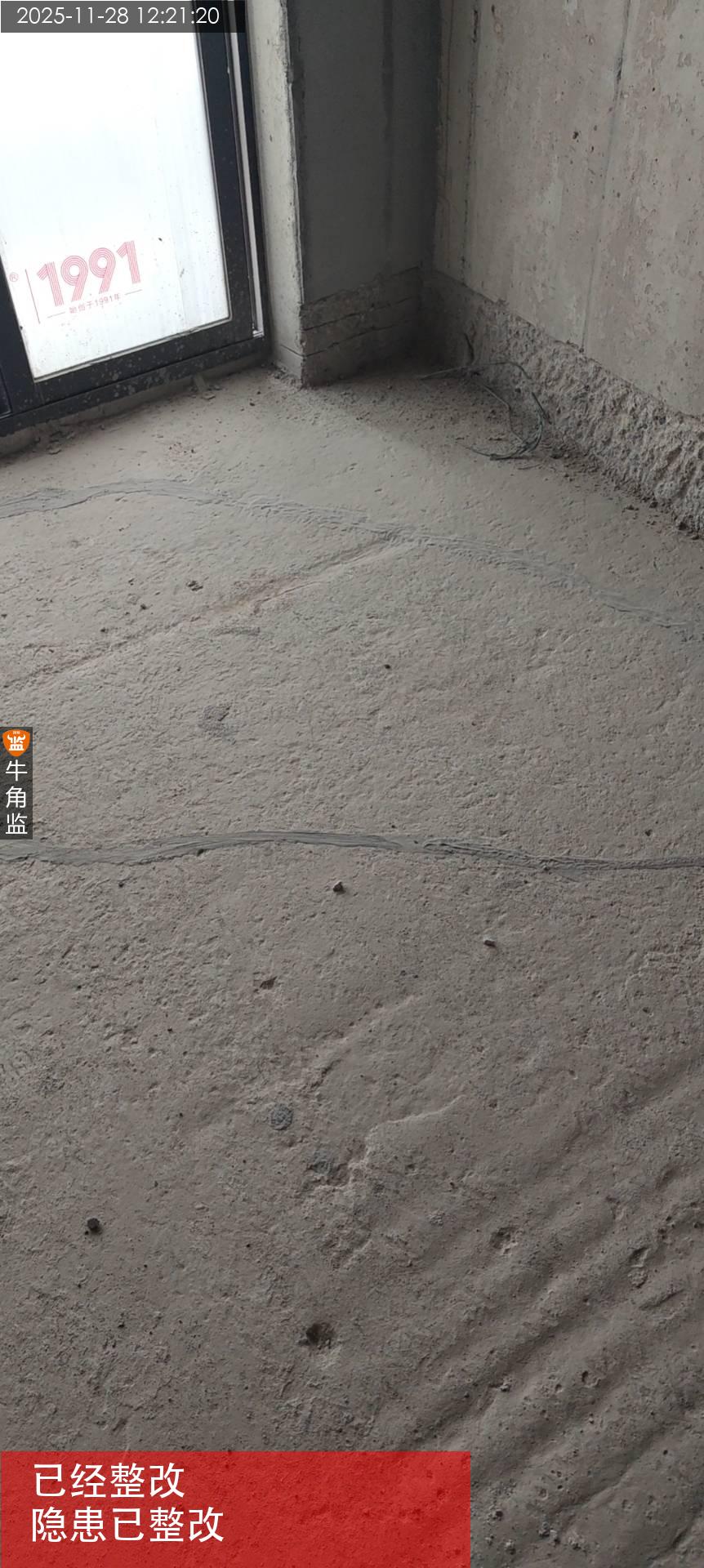

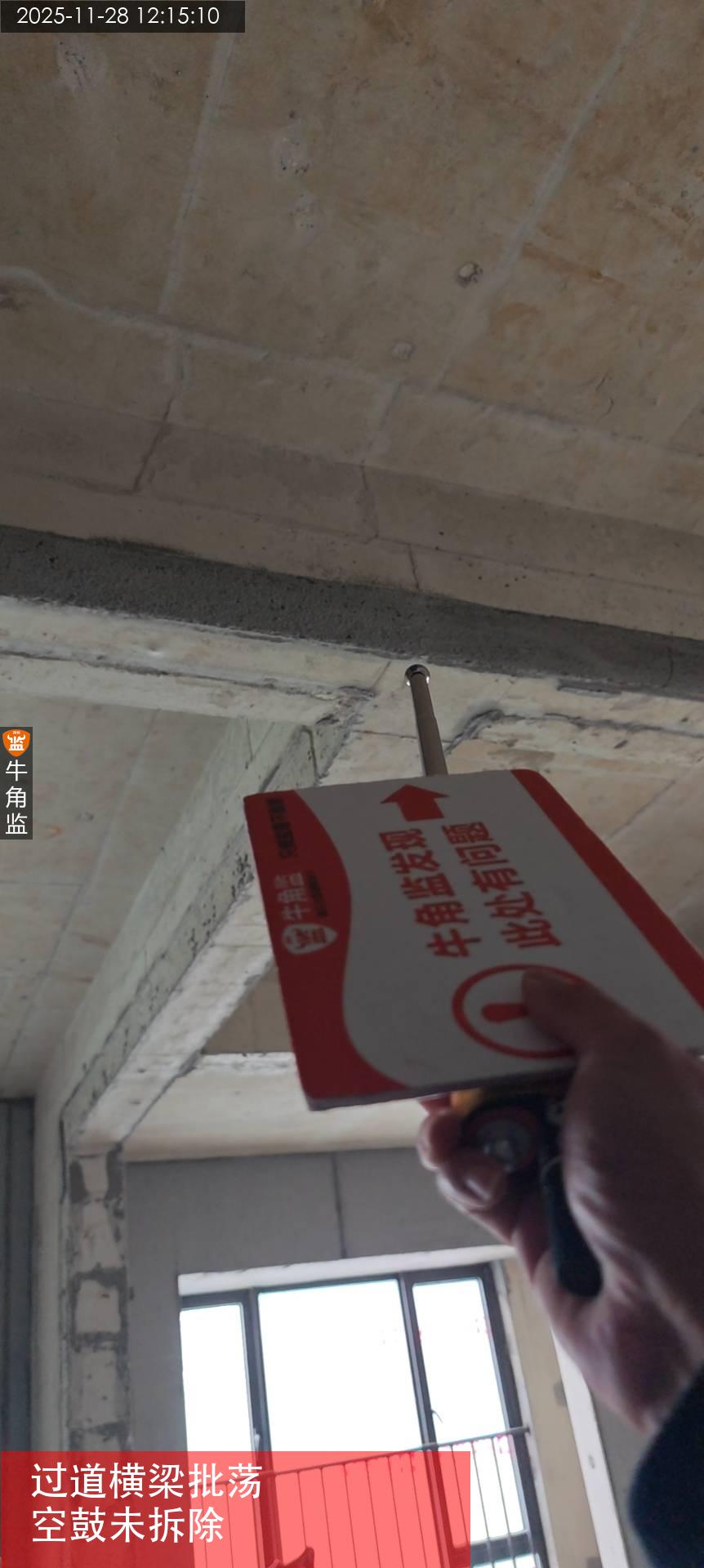

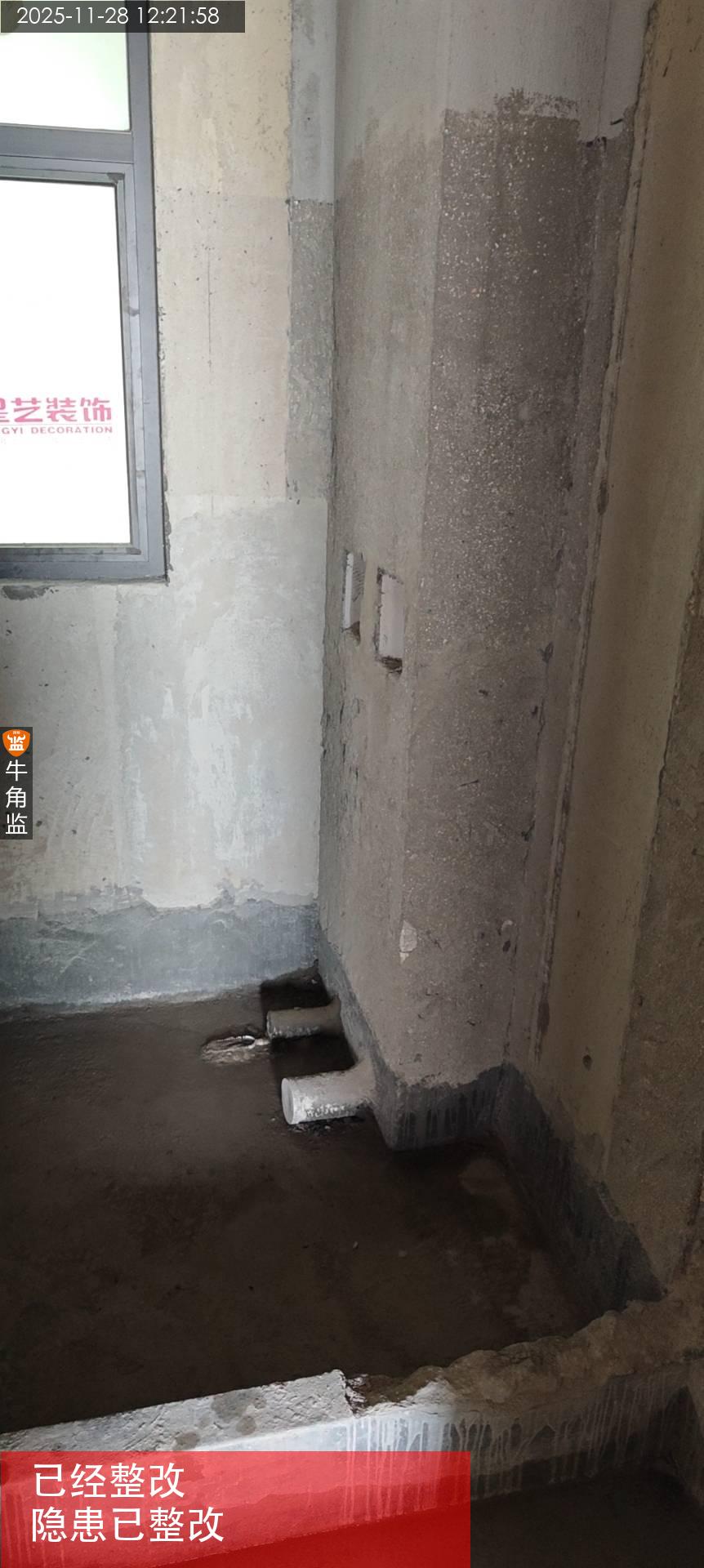

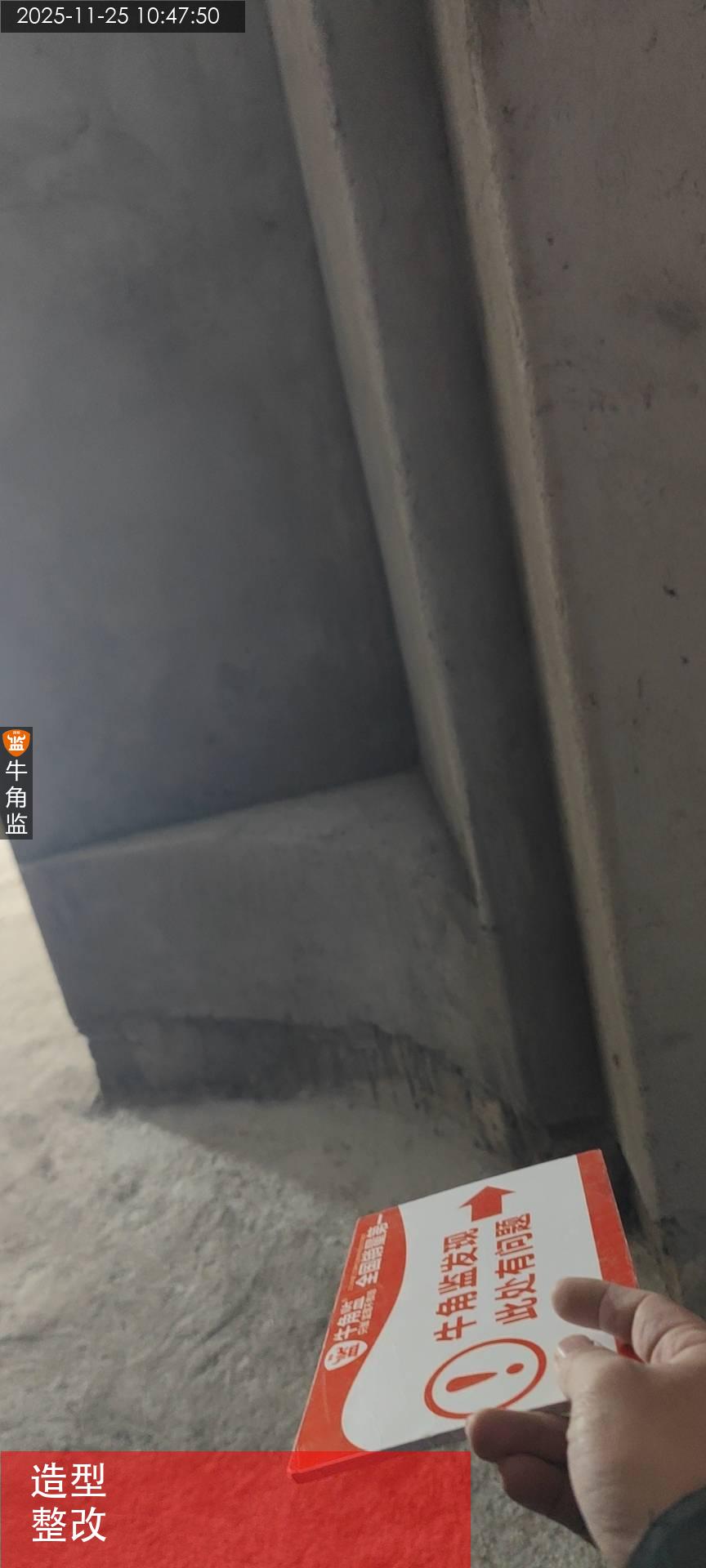

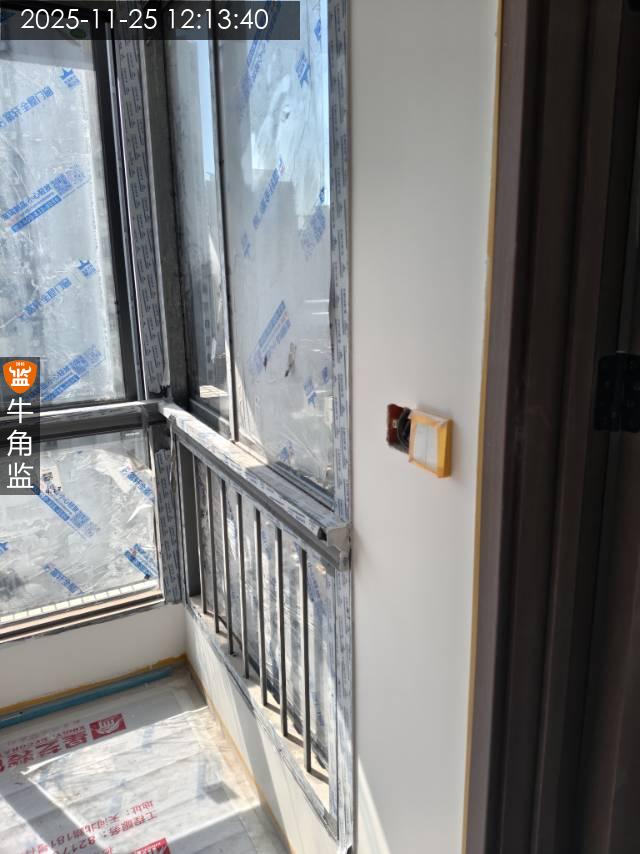

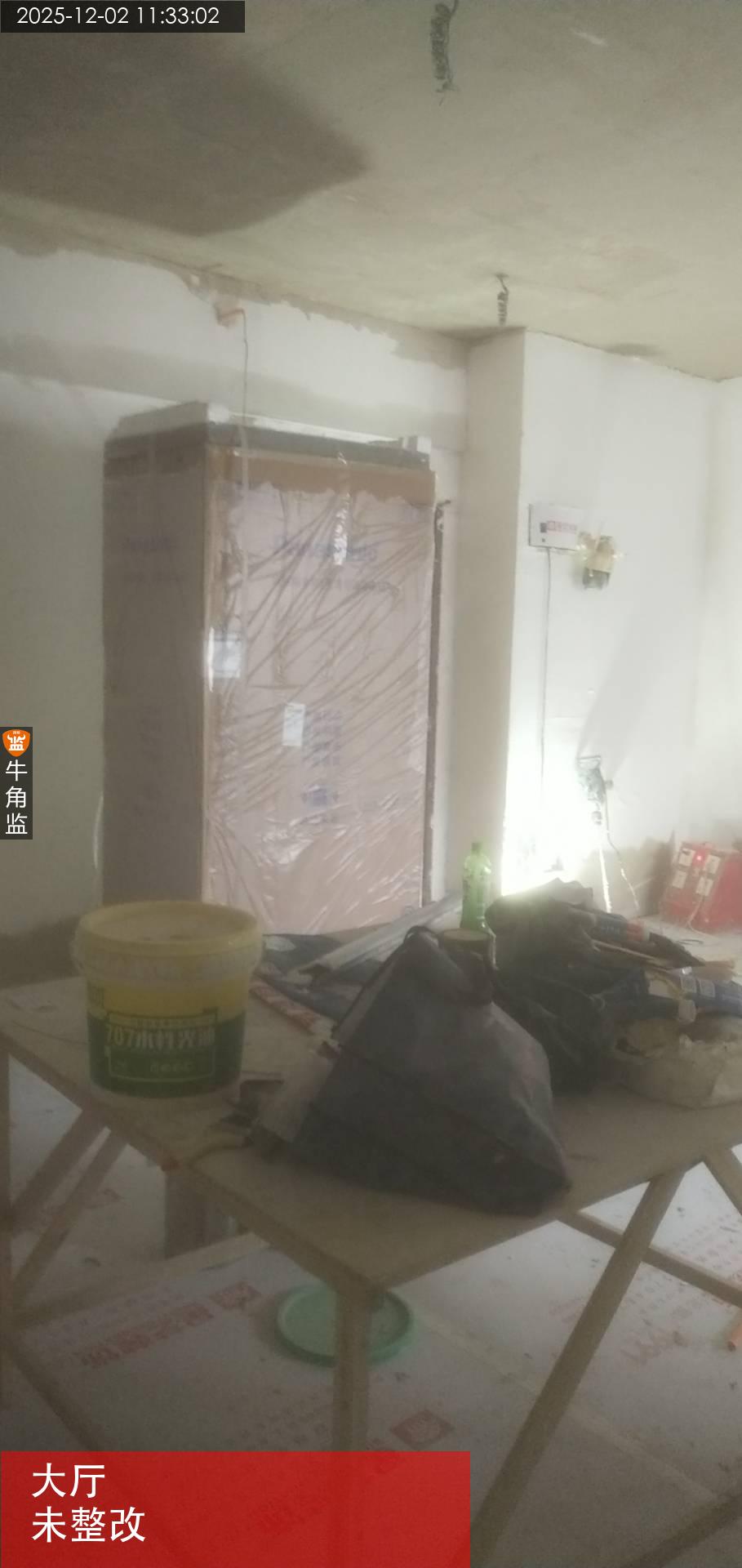

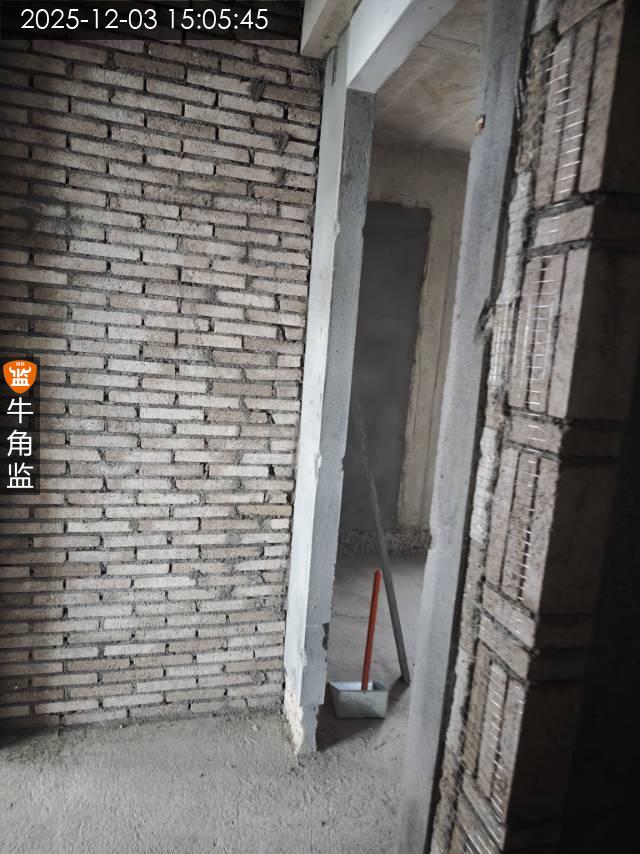

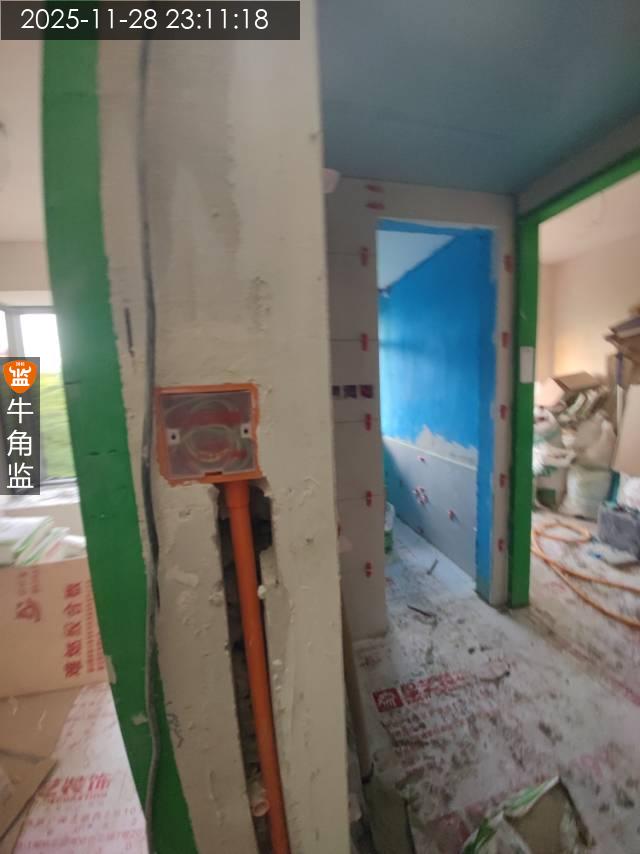

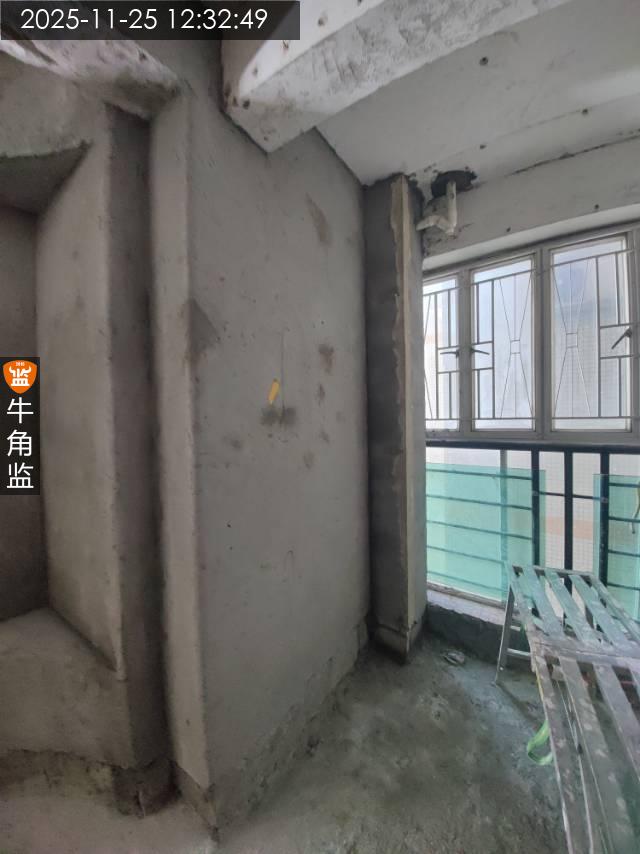

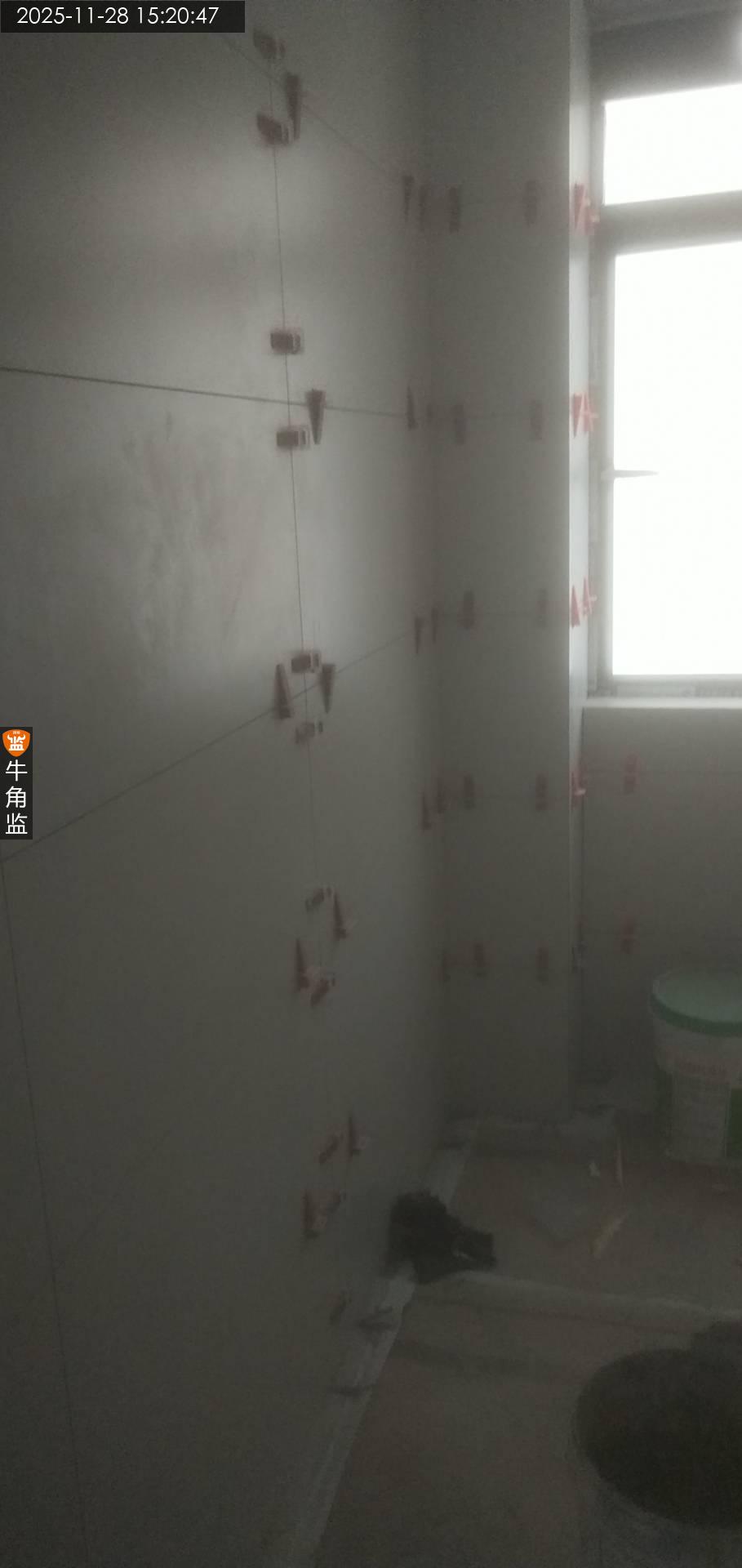

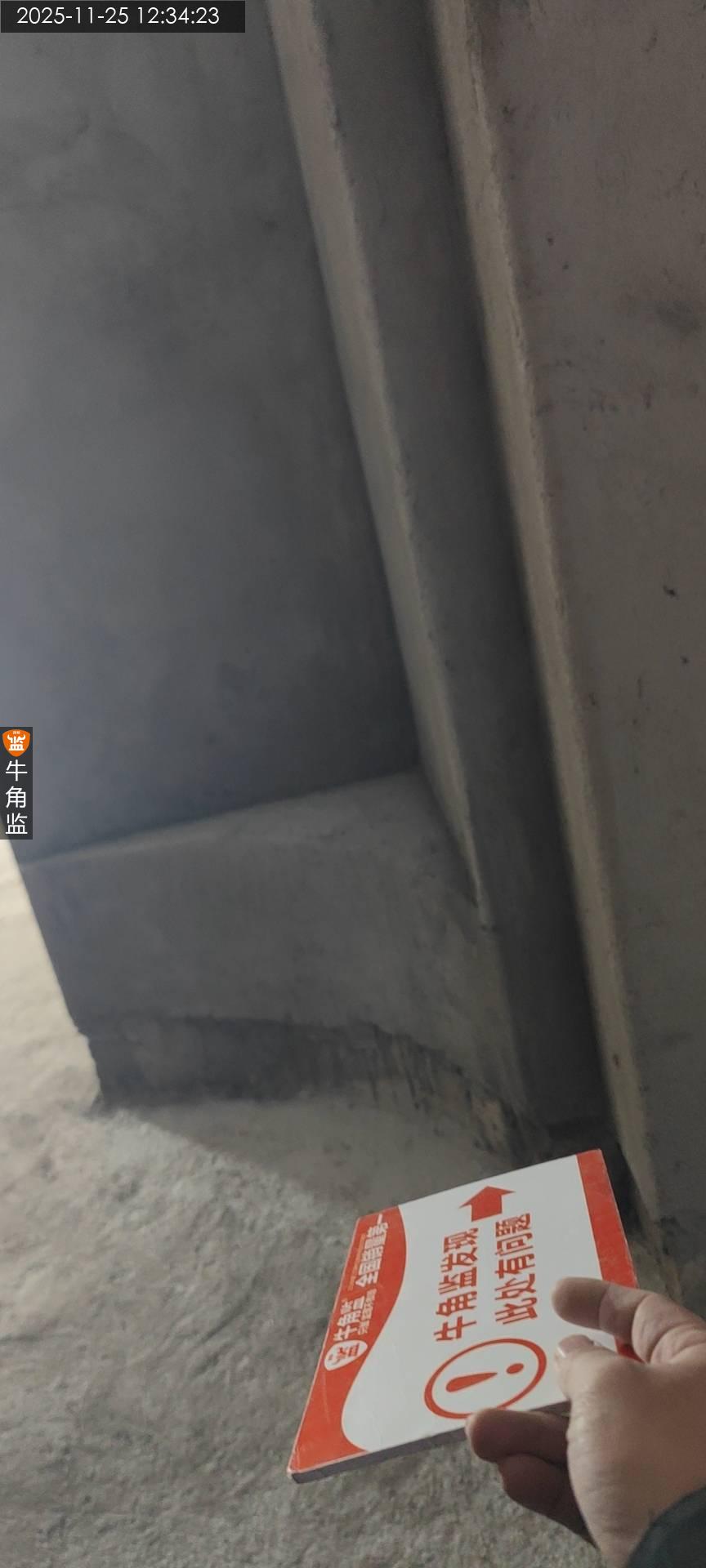

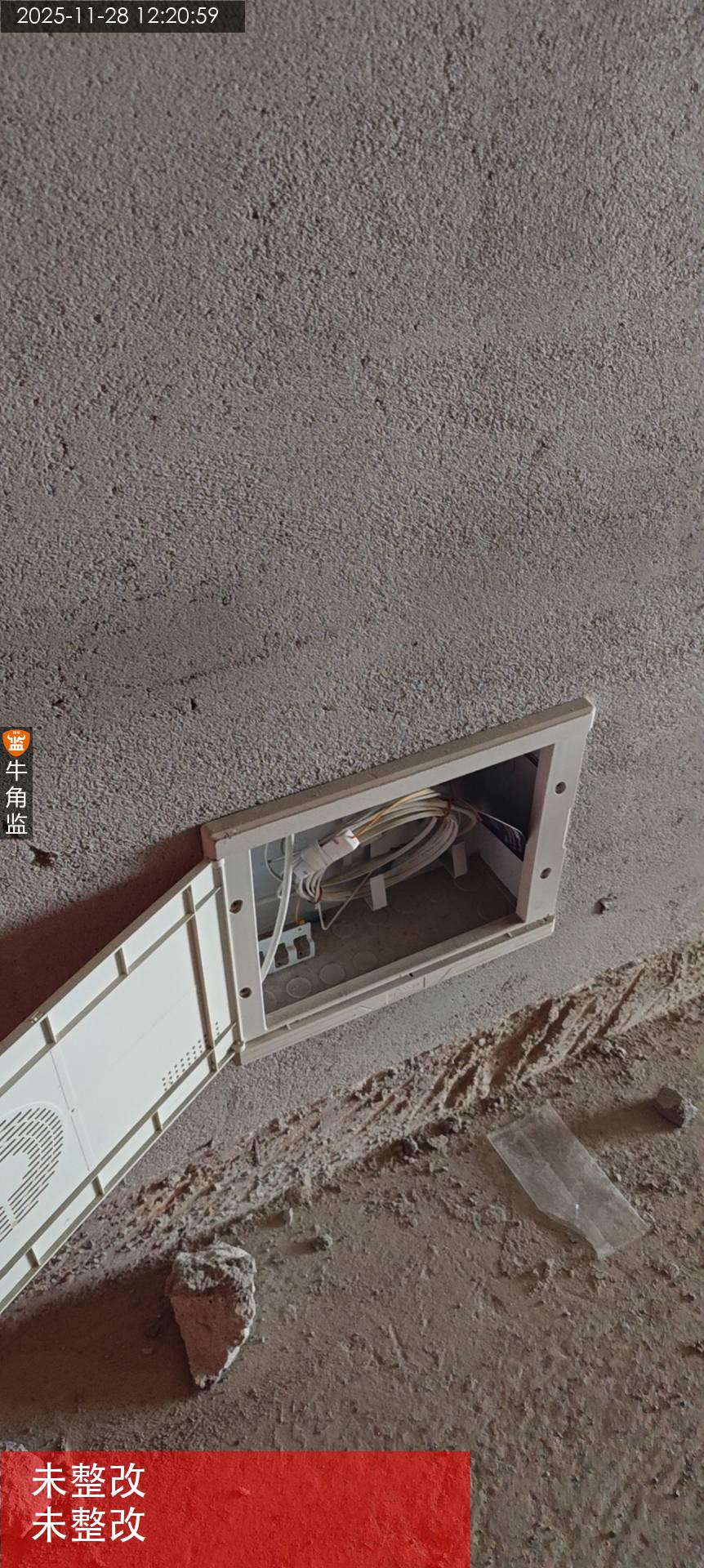

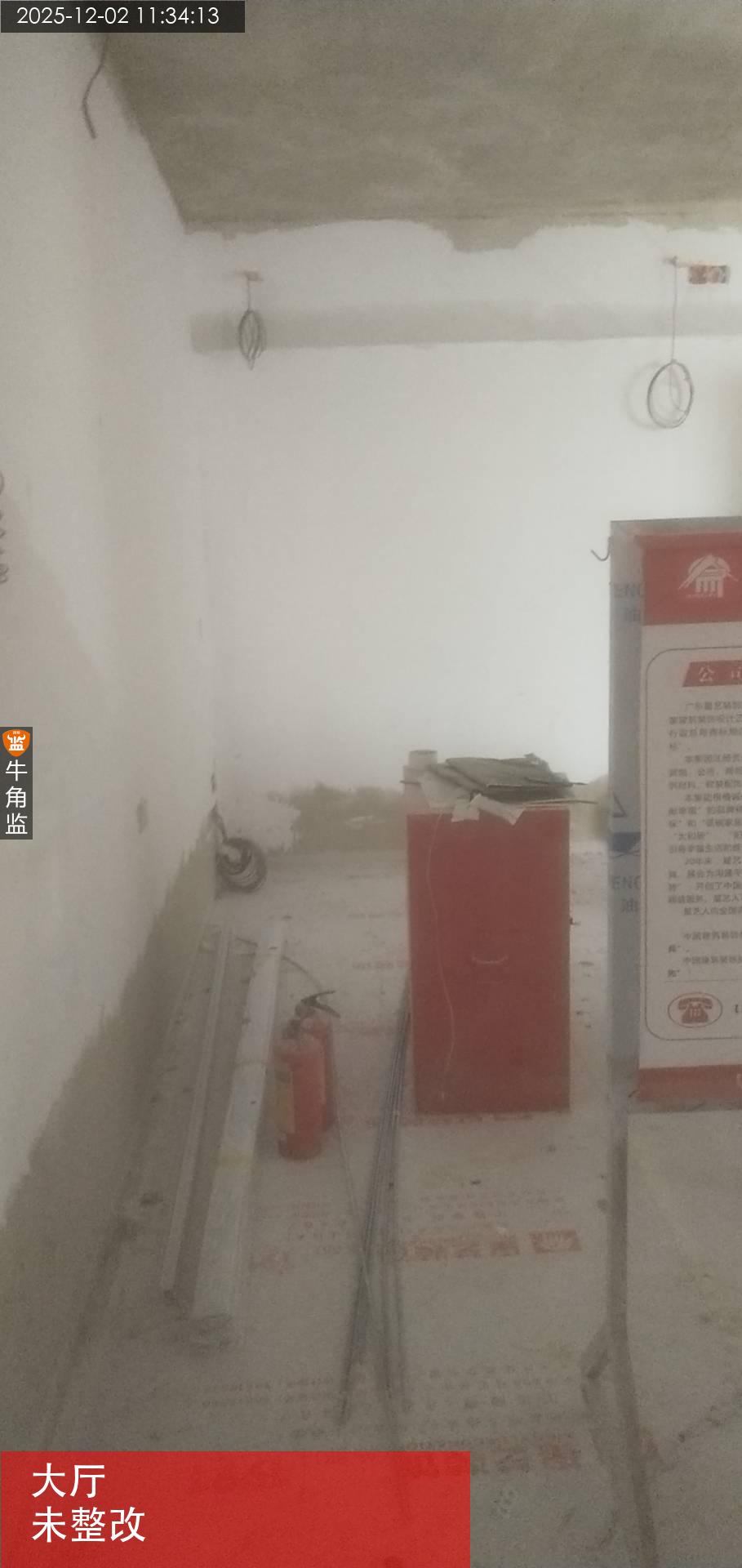

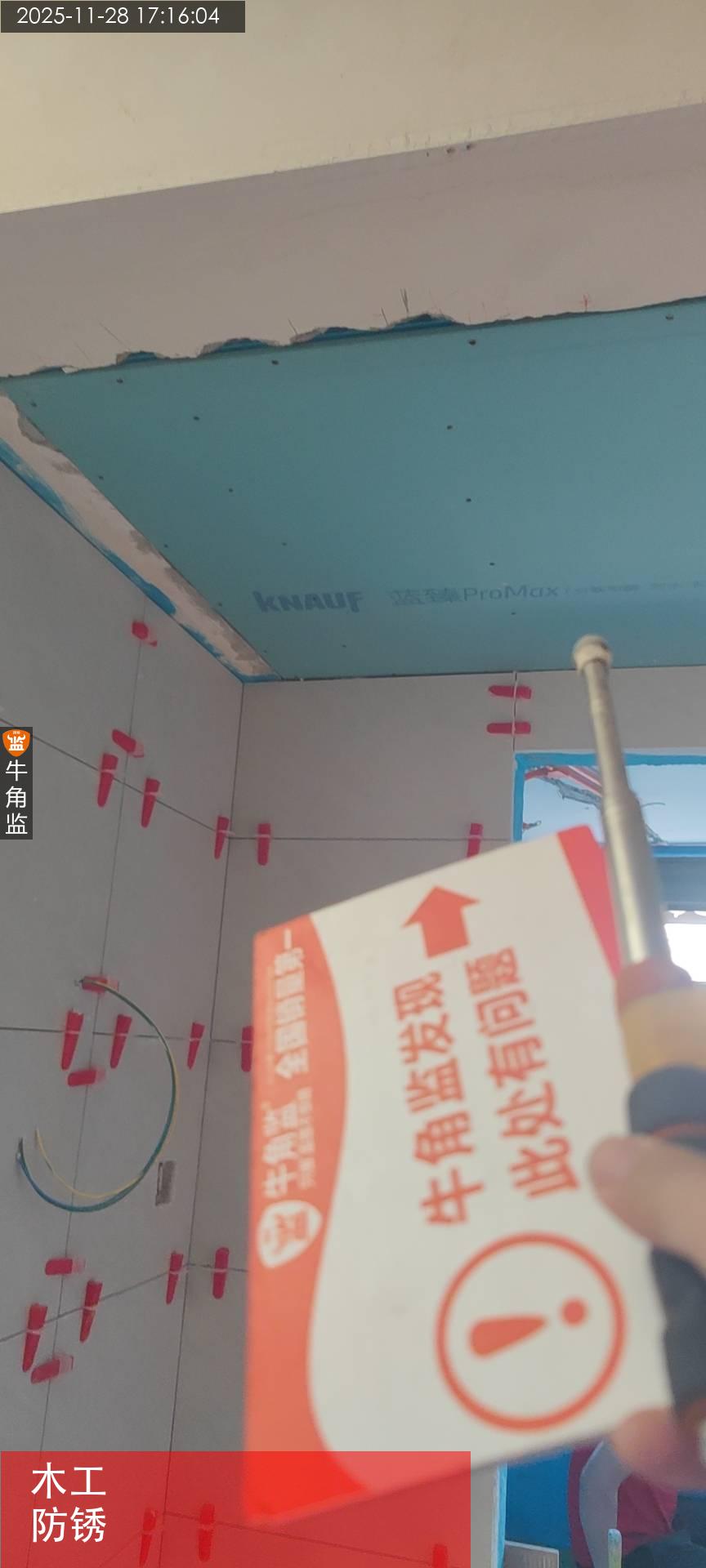

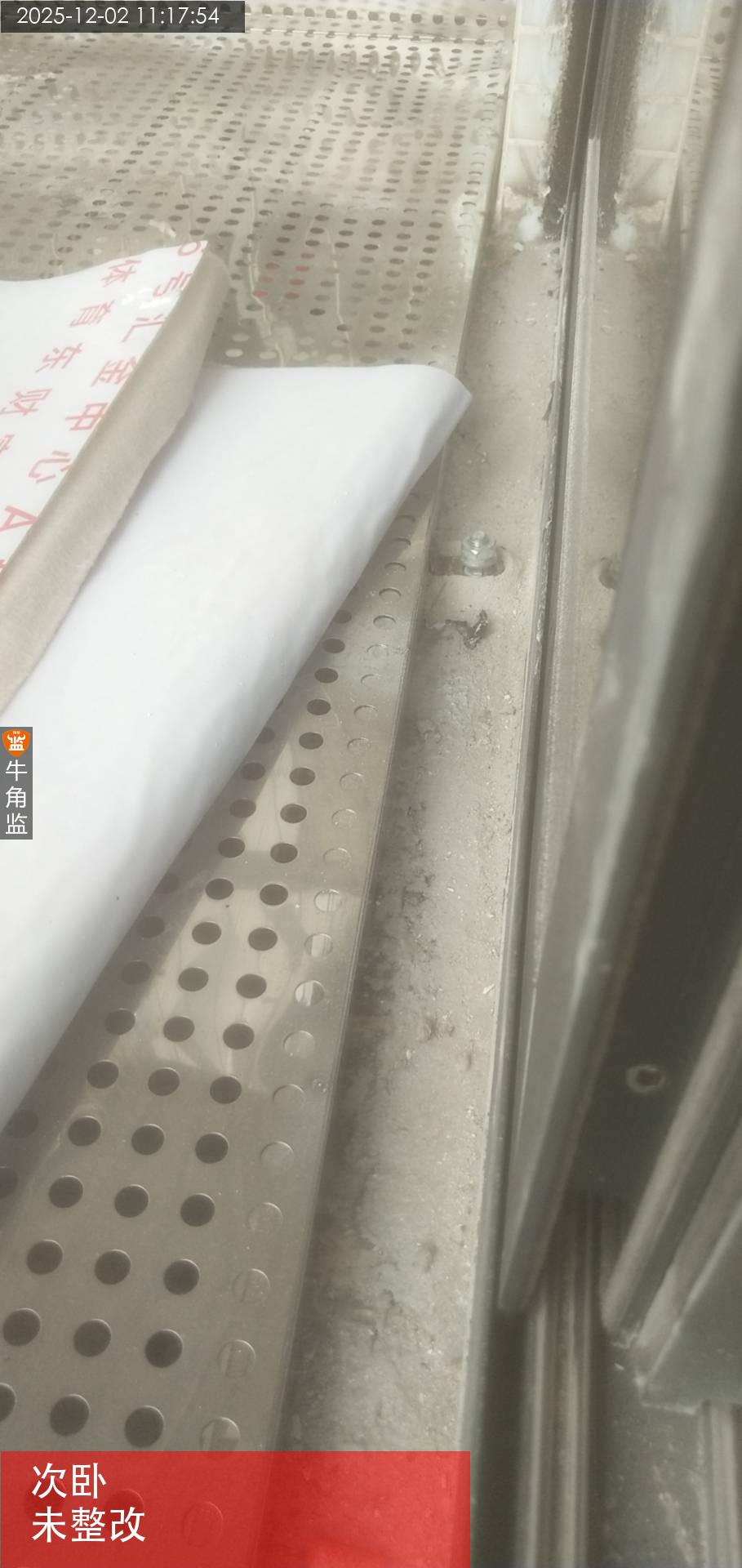

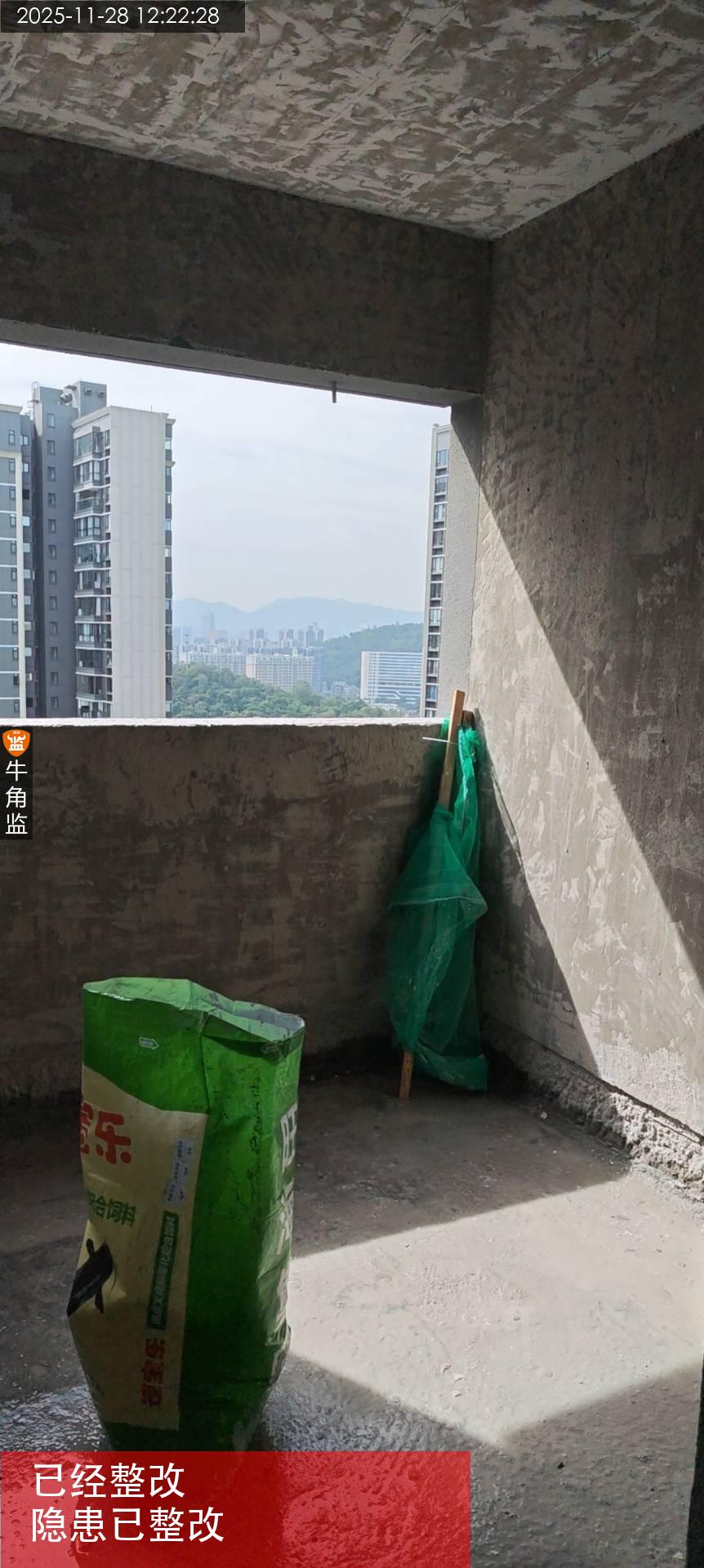

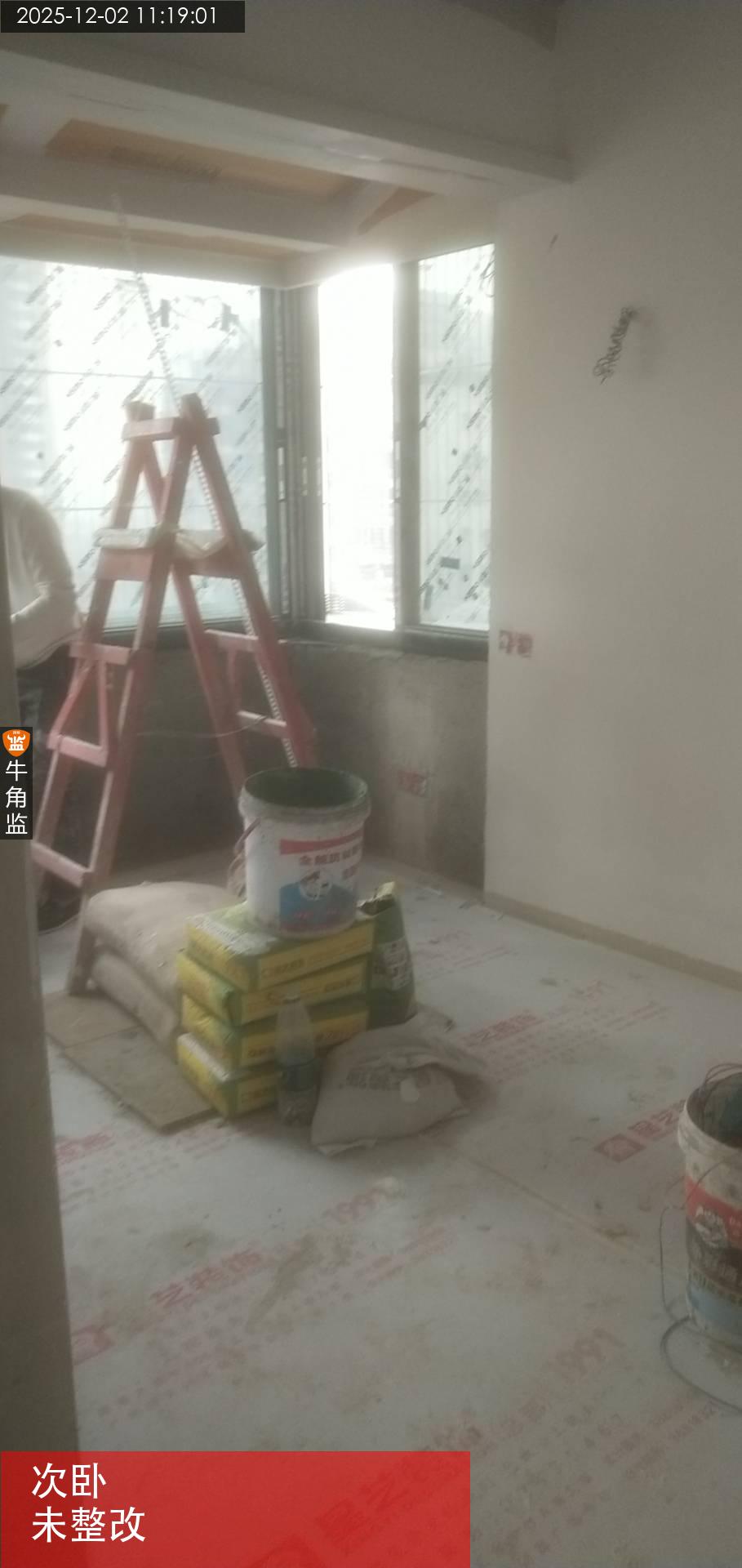

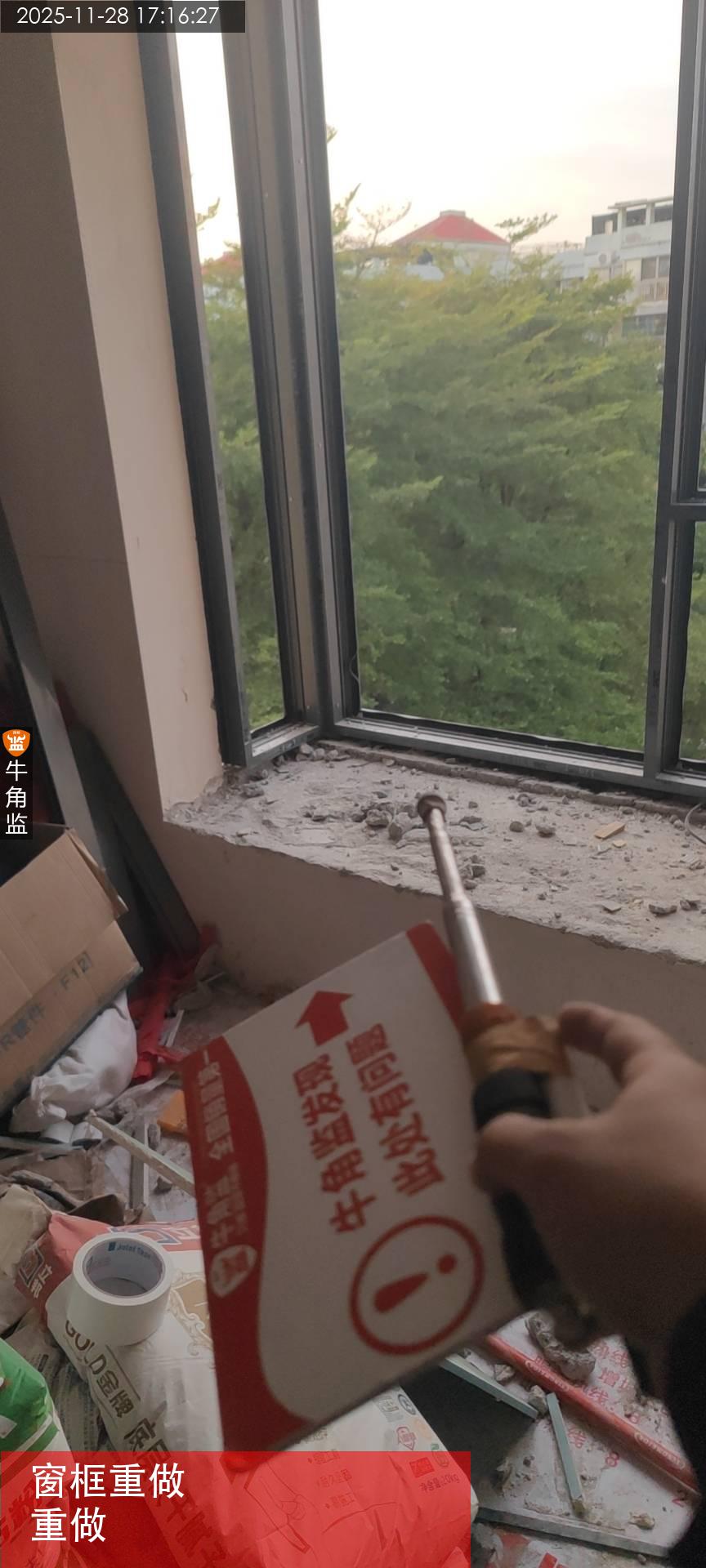

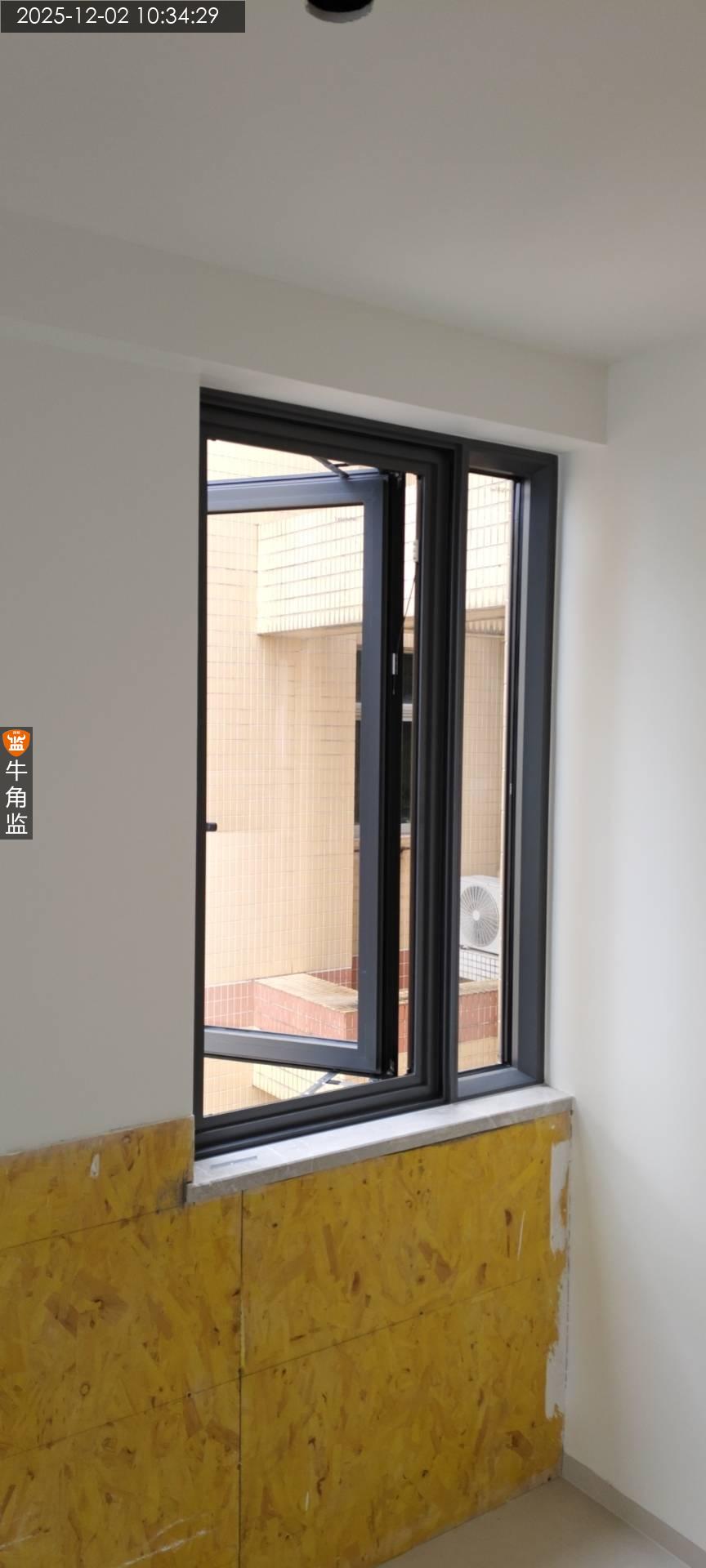

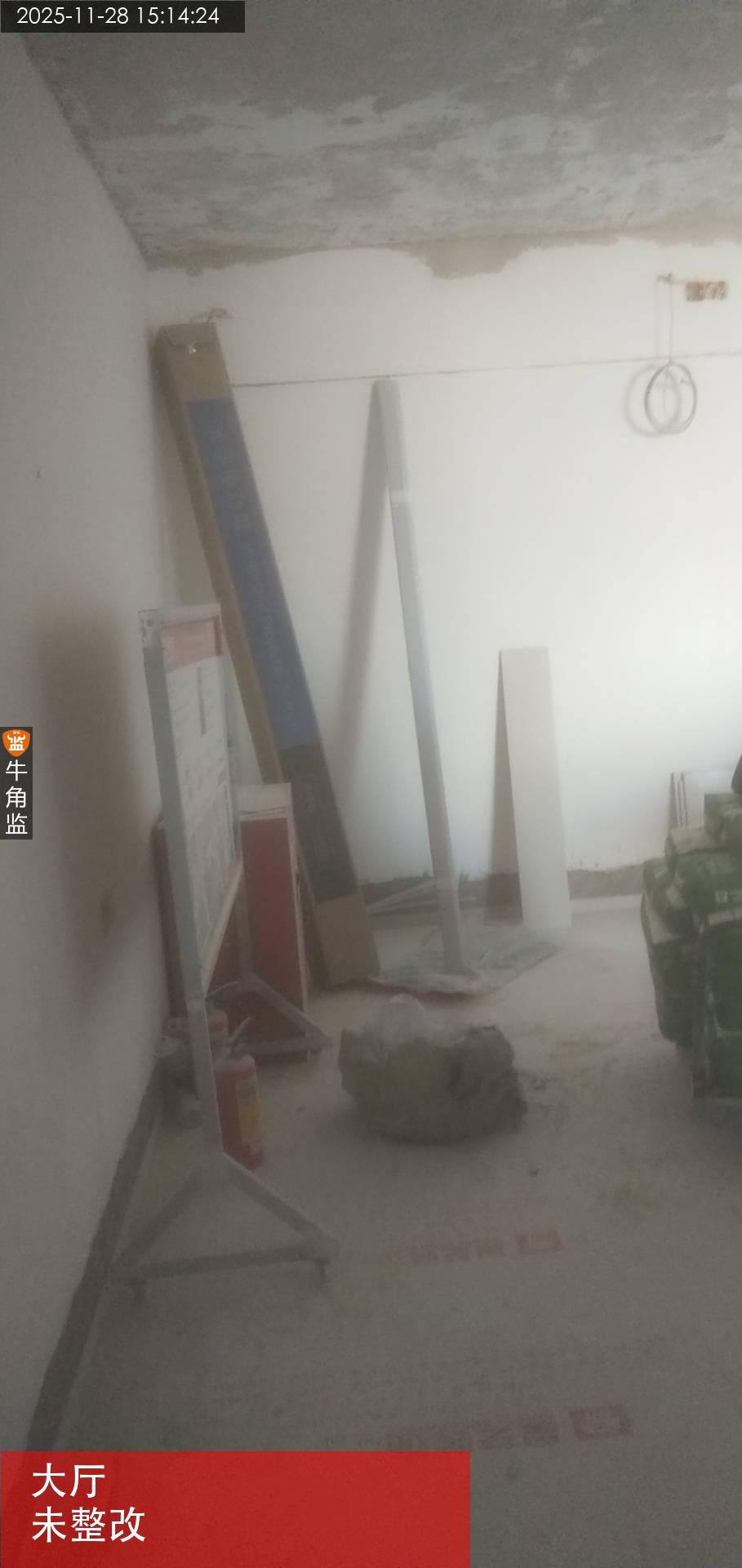

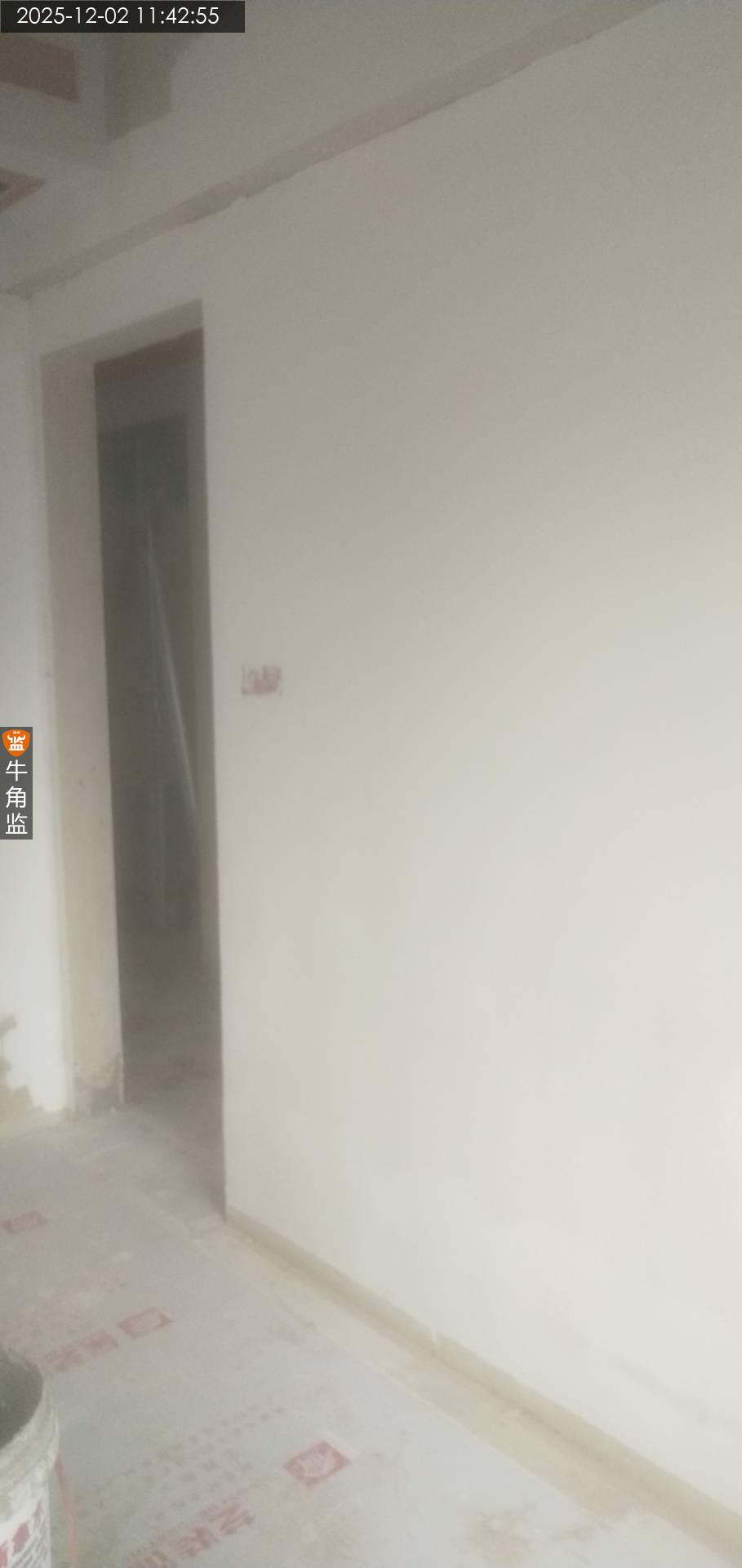

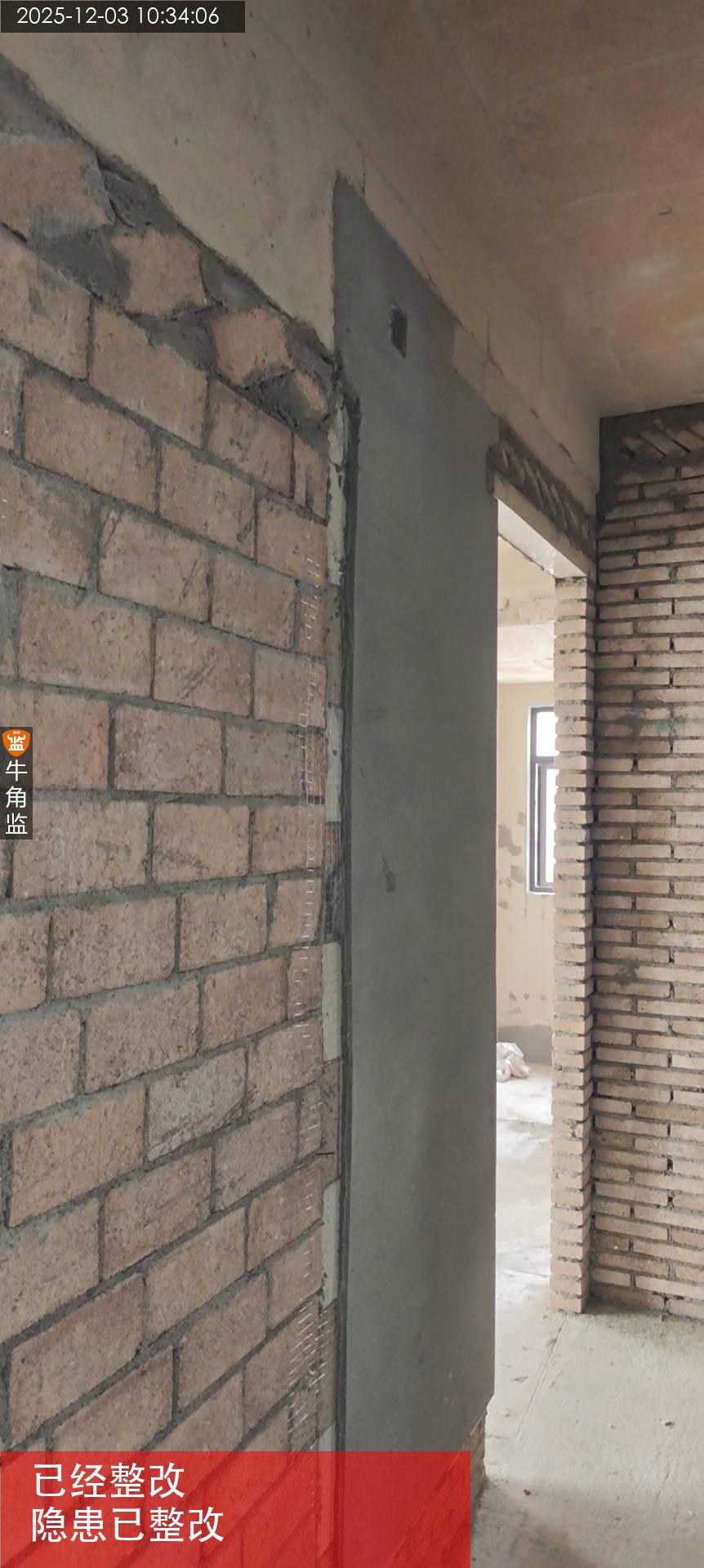

4.往期隐患跟进情况。①次卧,卫生间窗户外侧未打结构胶,未整改。

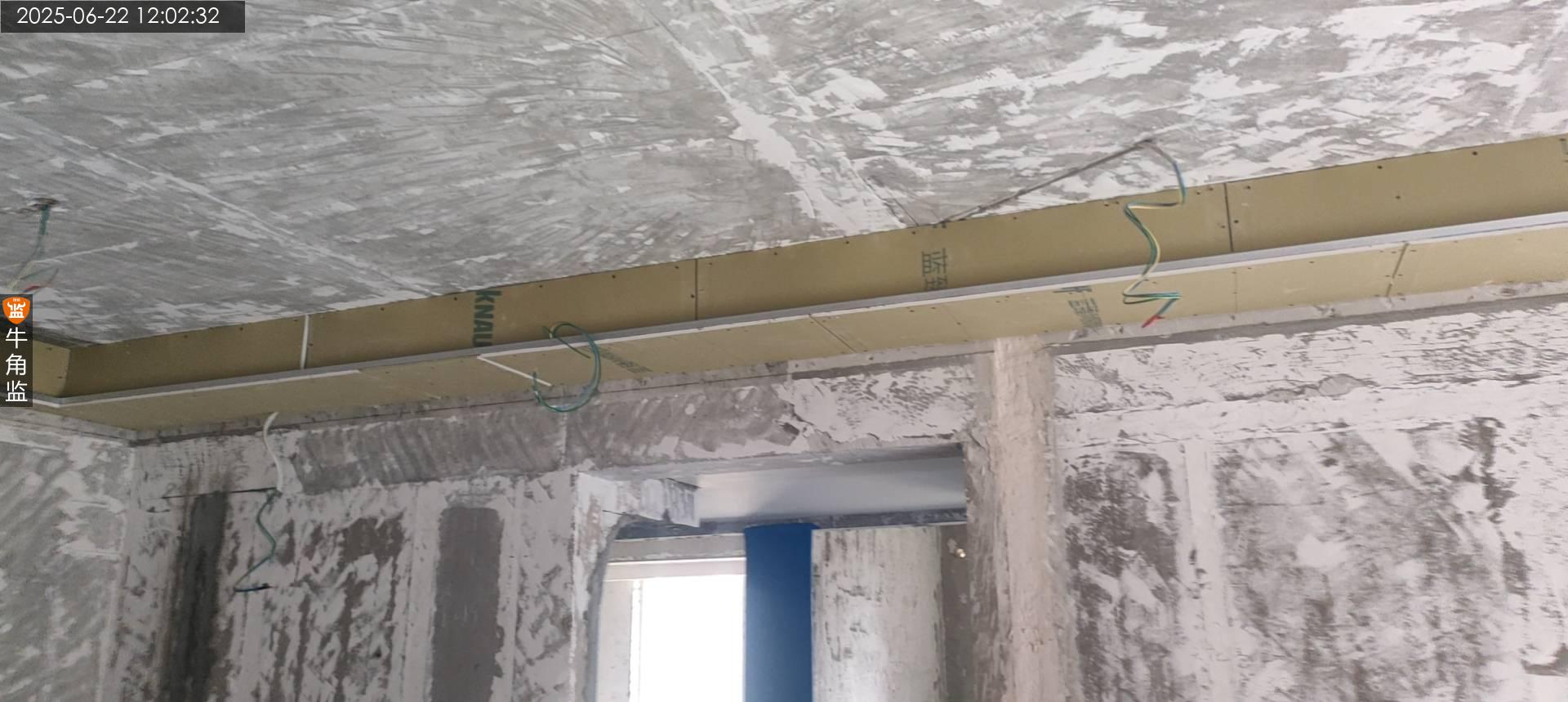

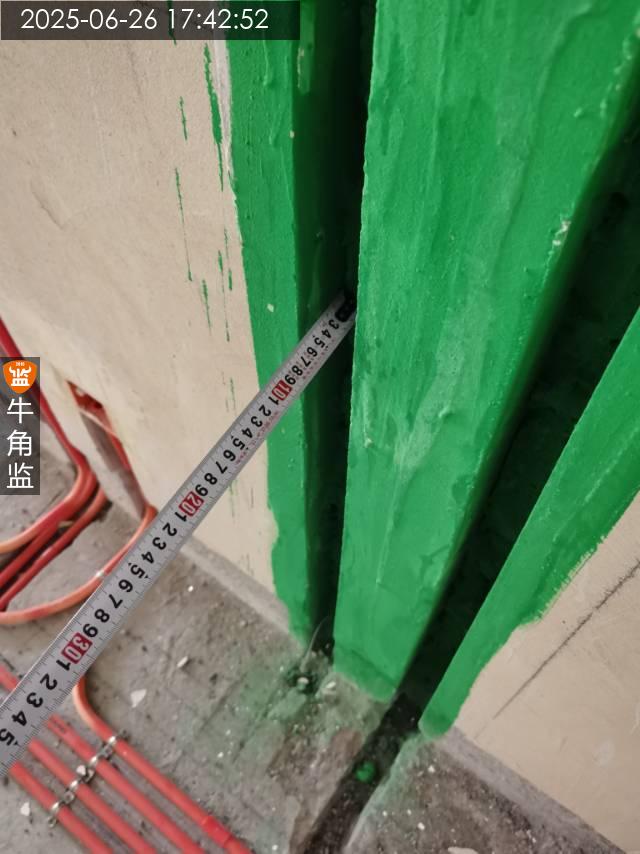

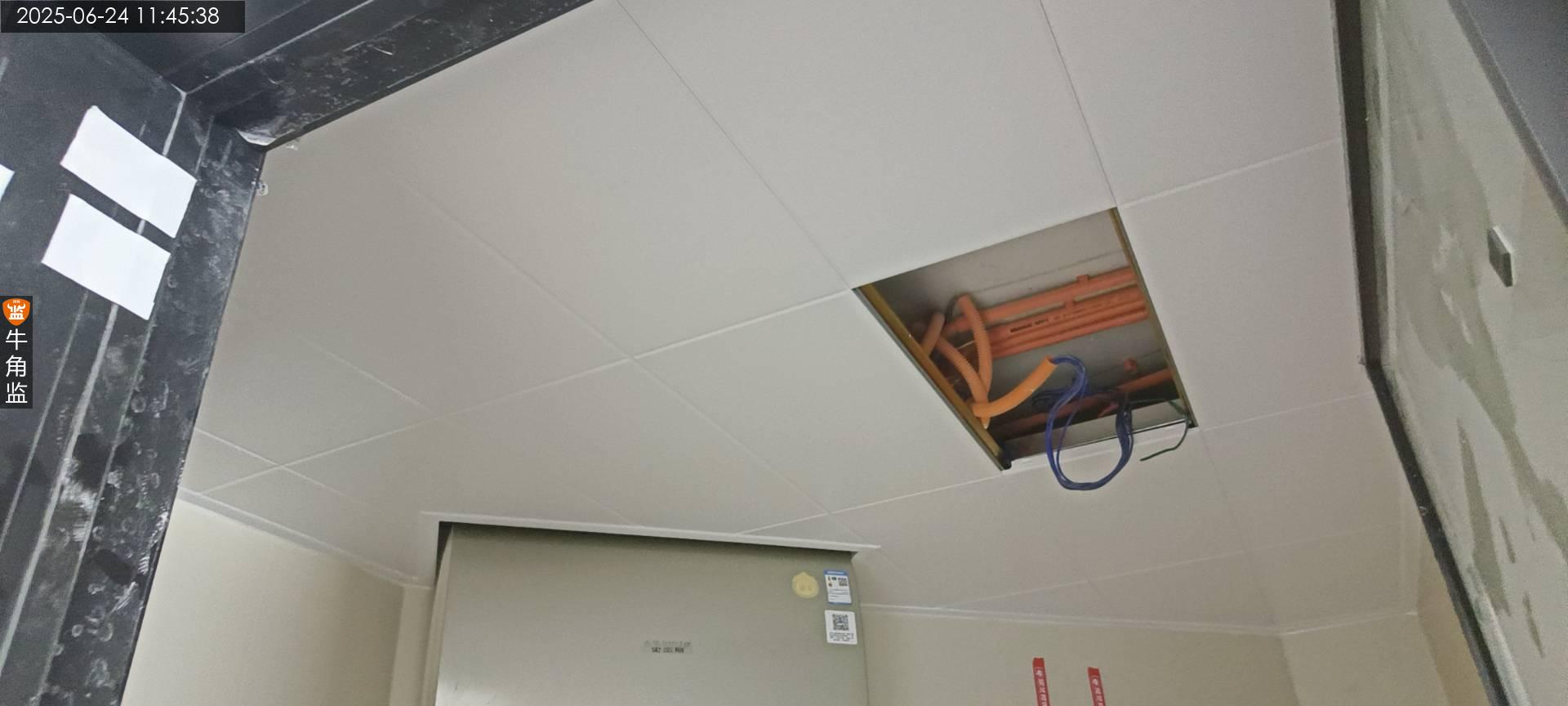

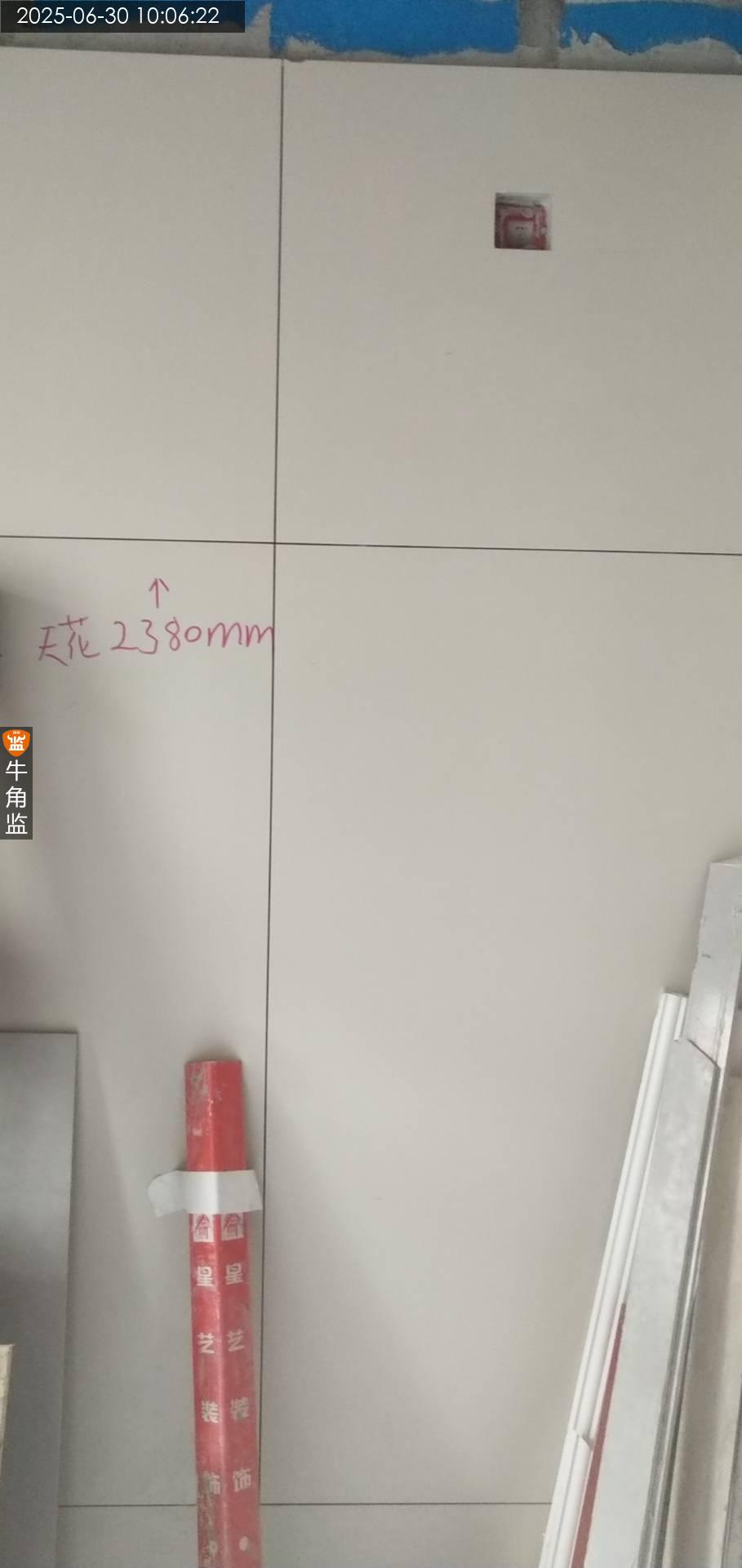

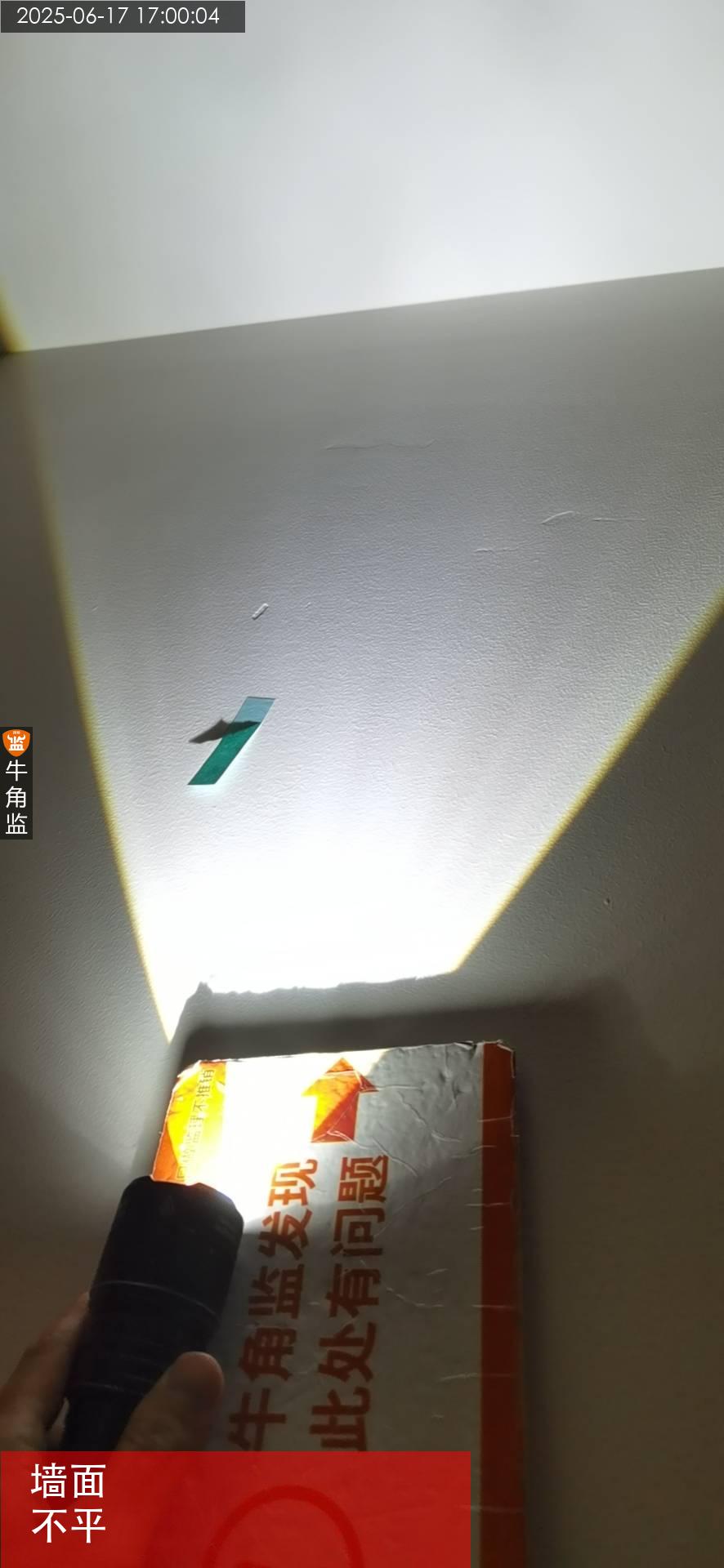

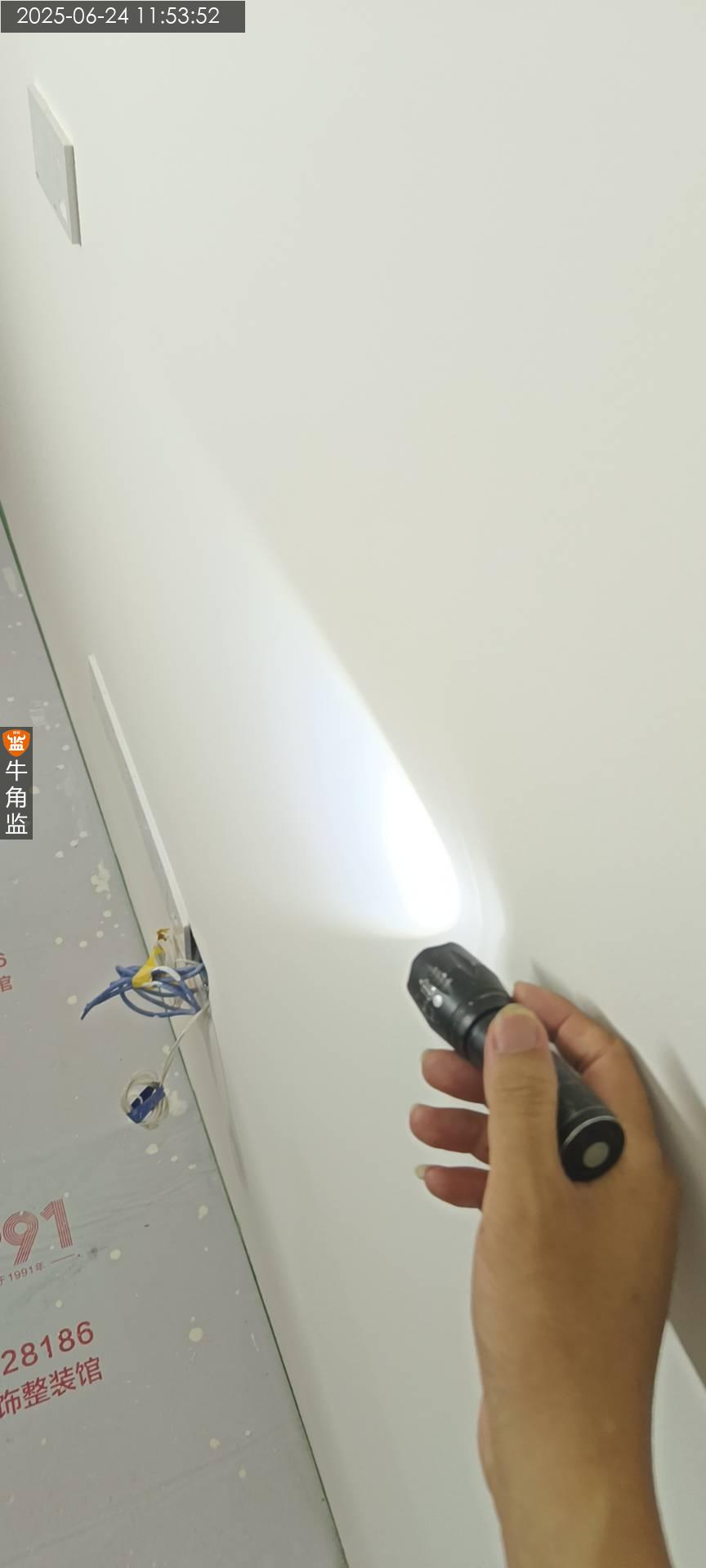

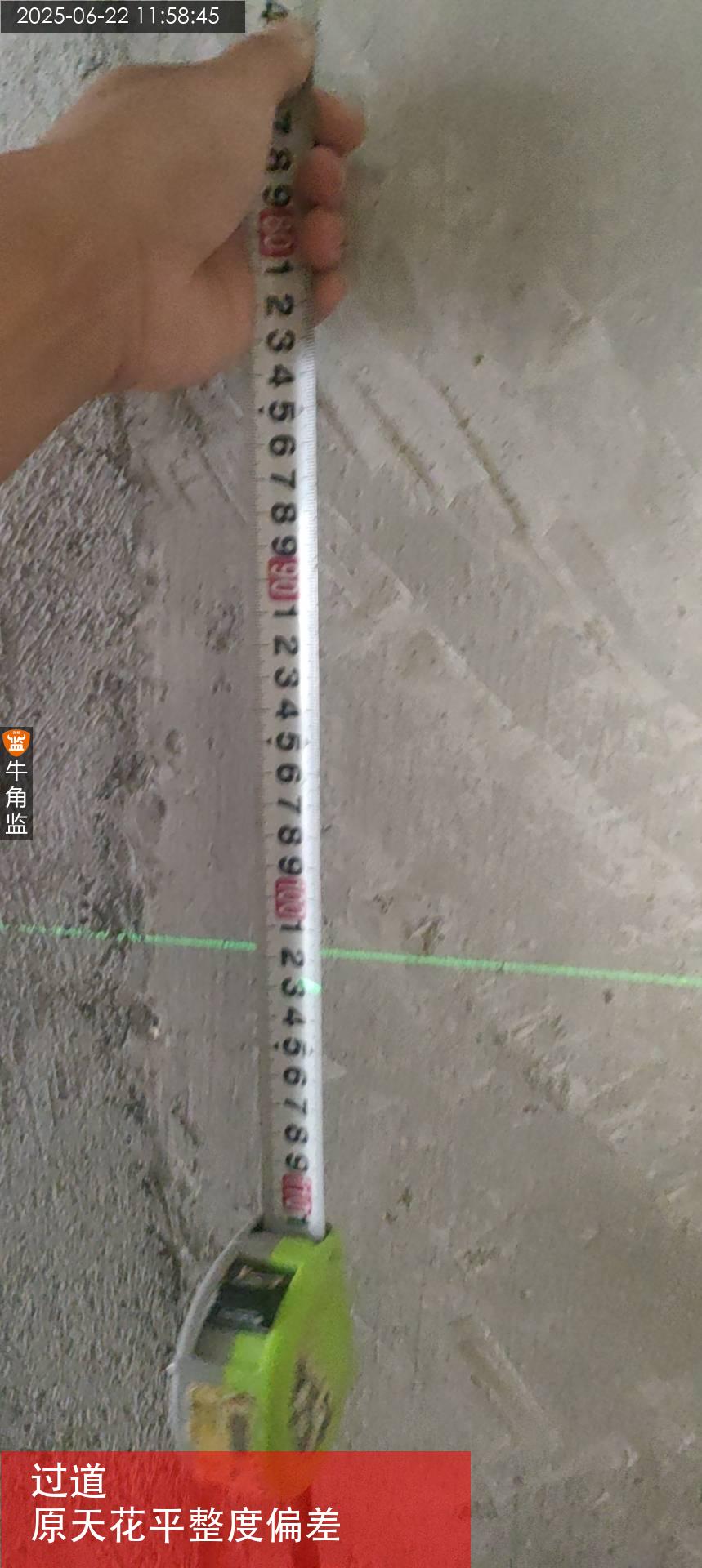

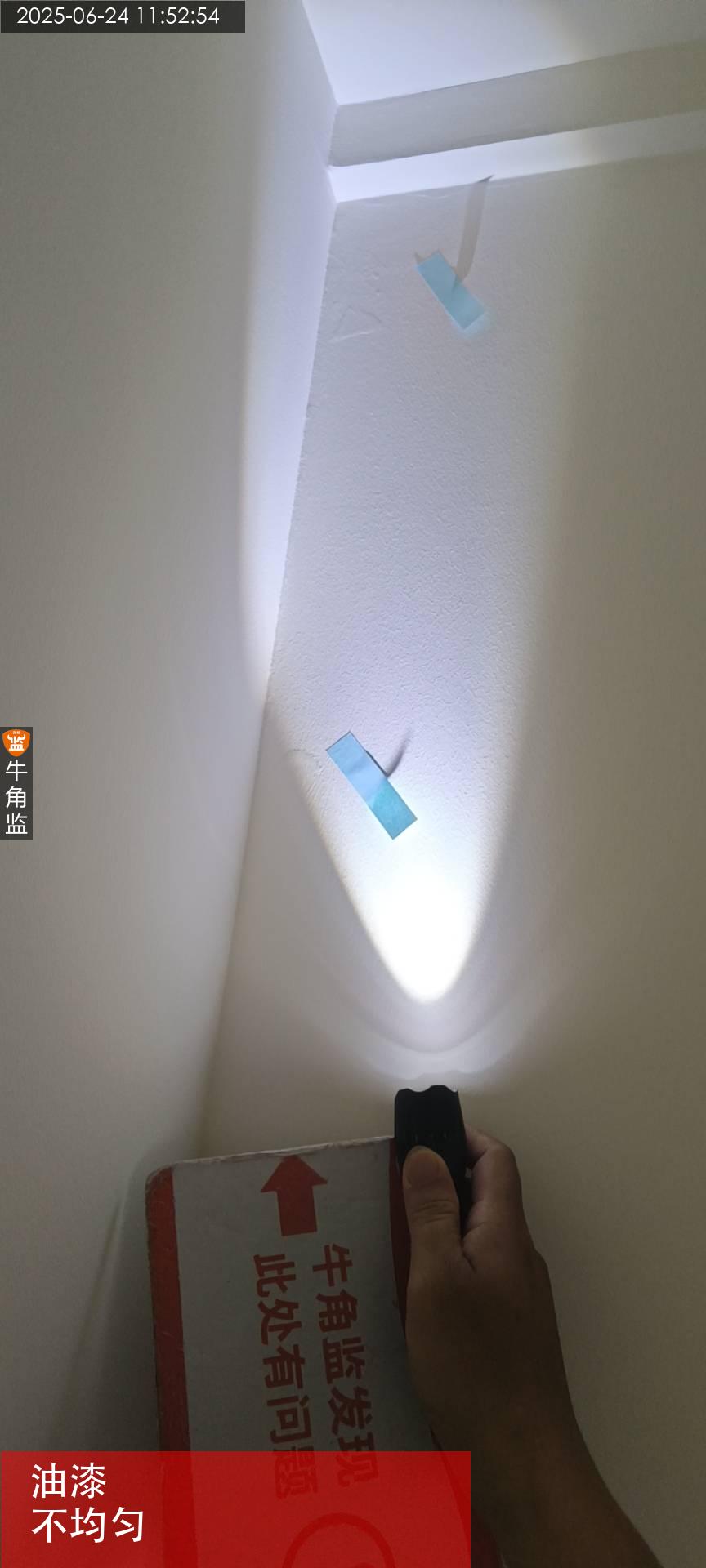

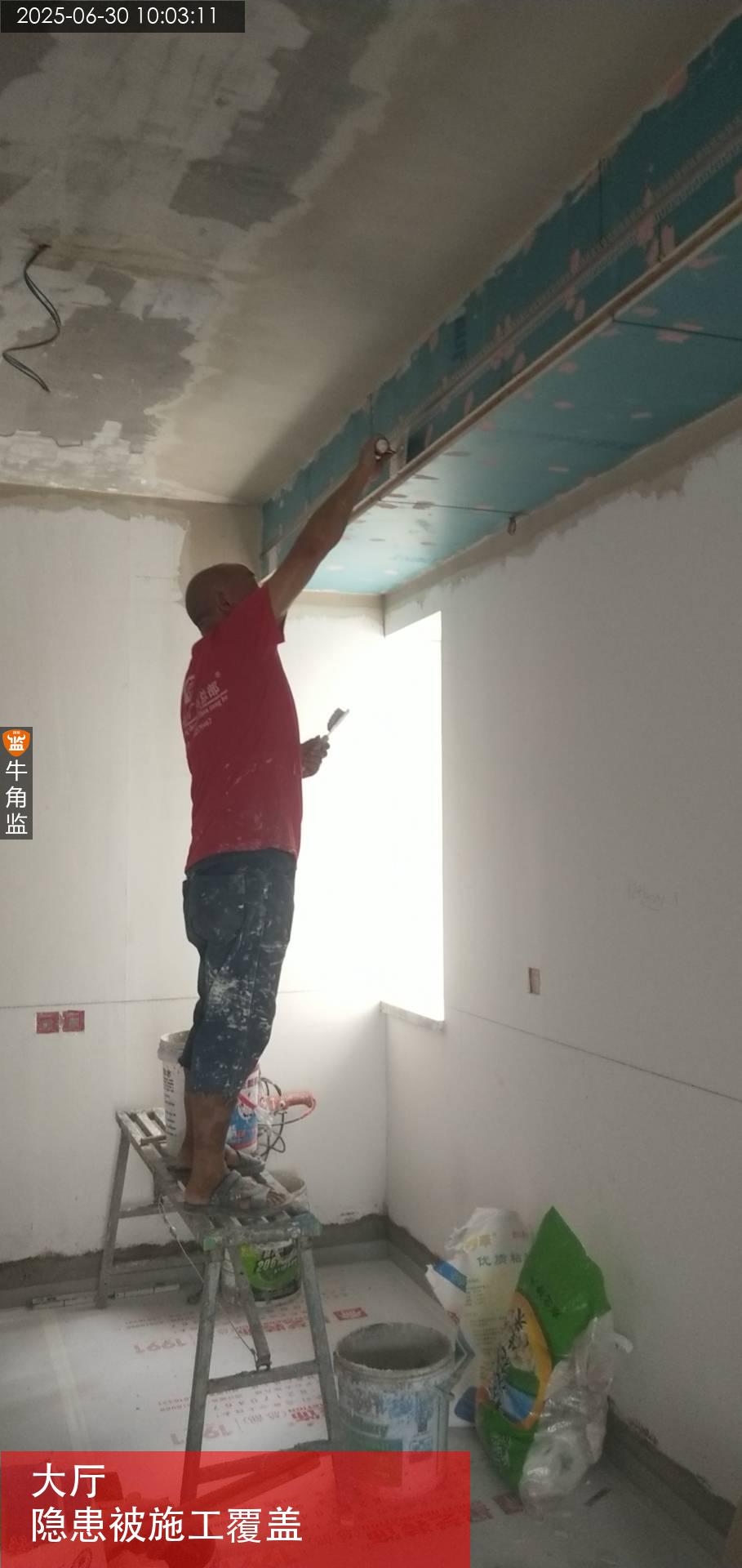

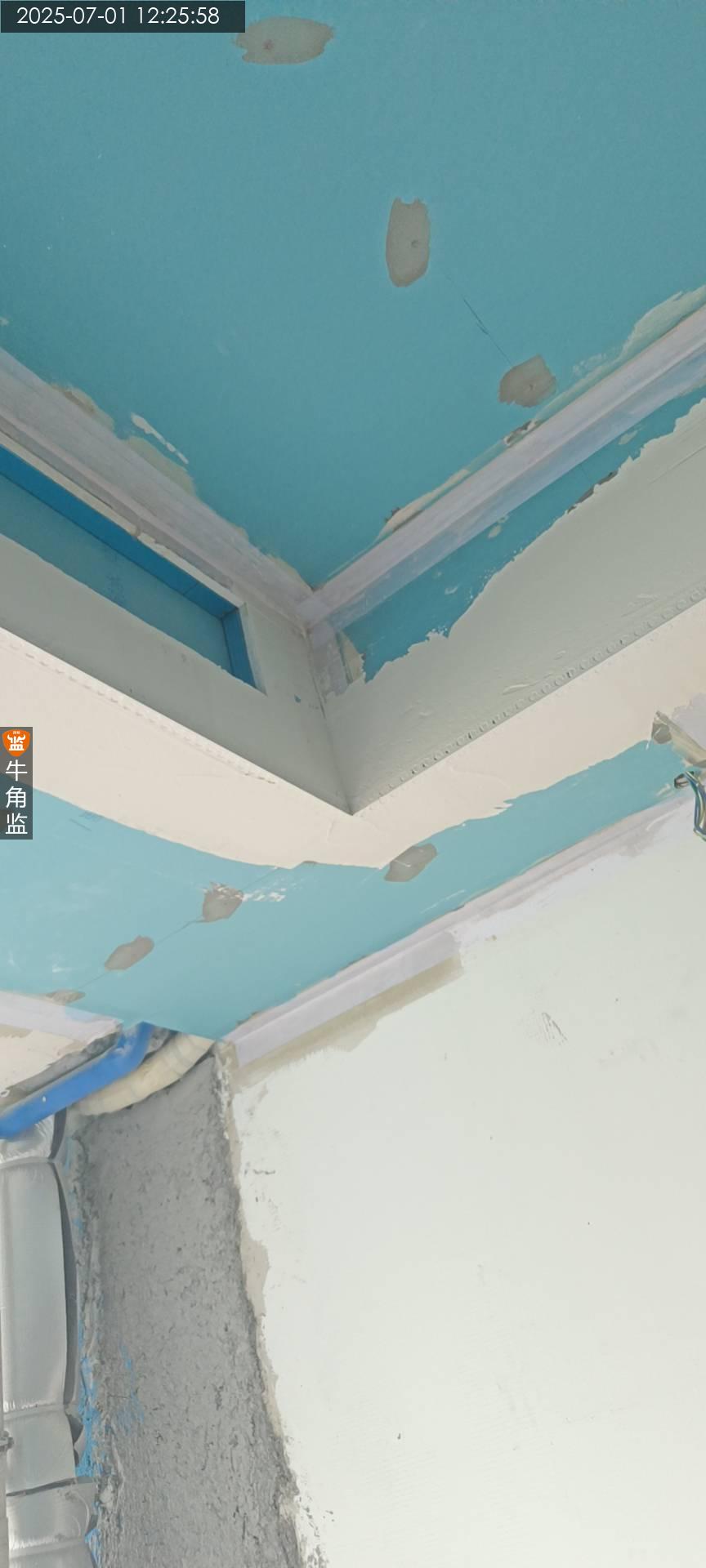

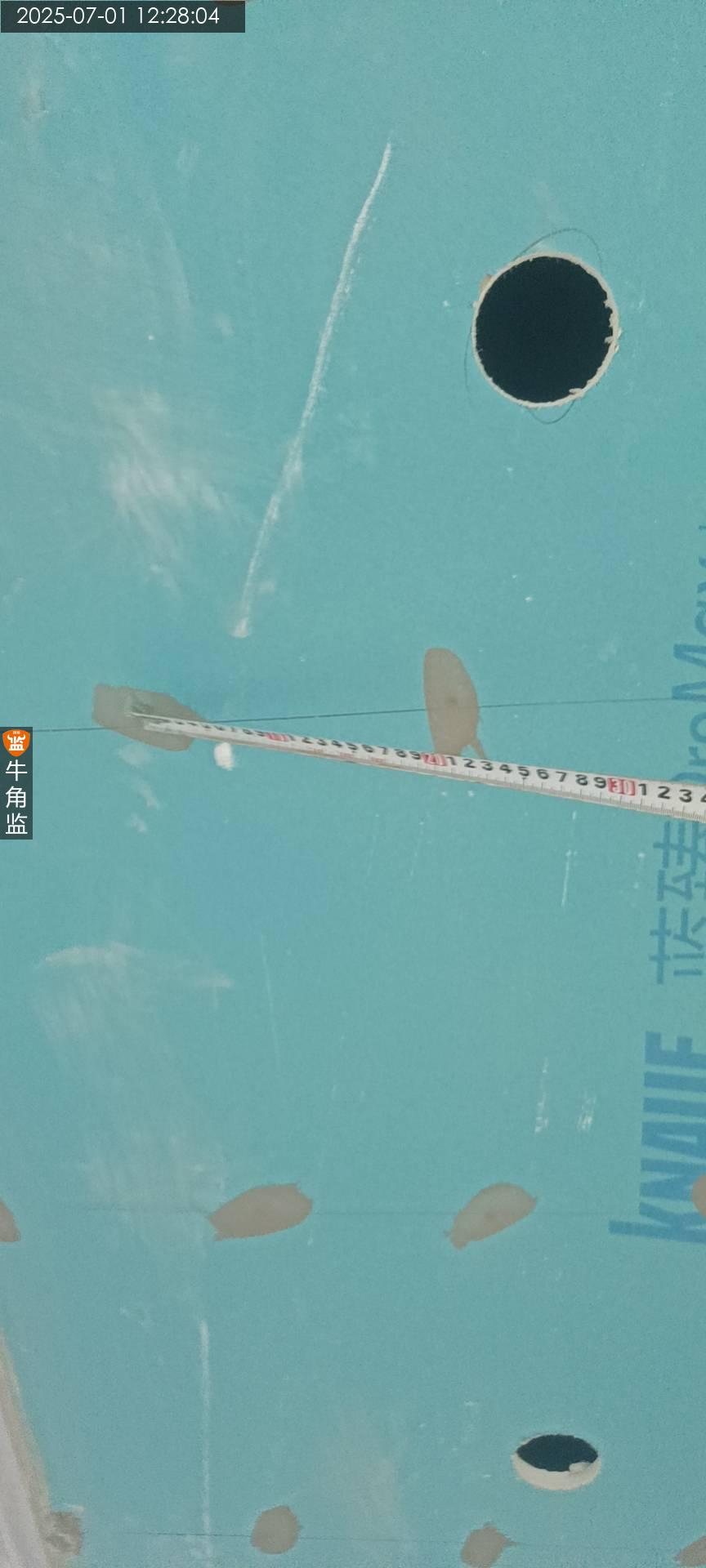

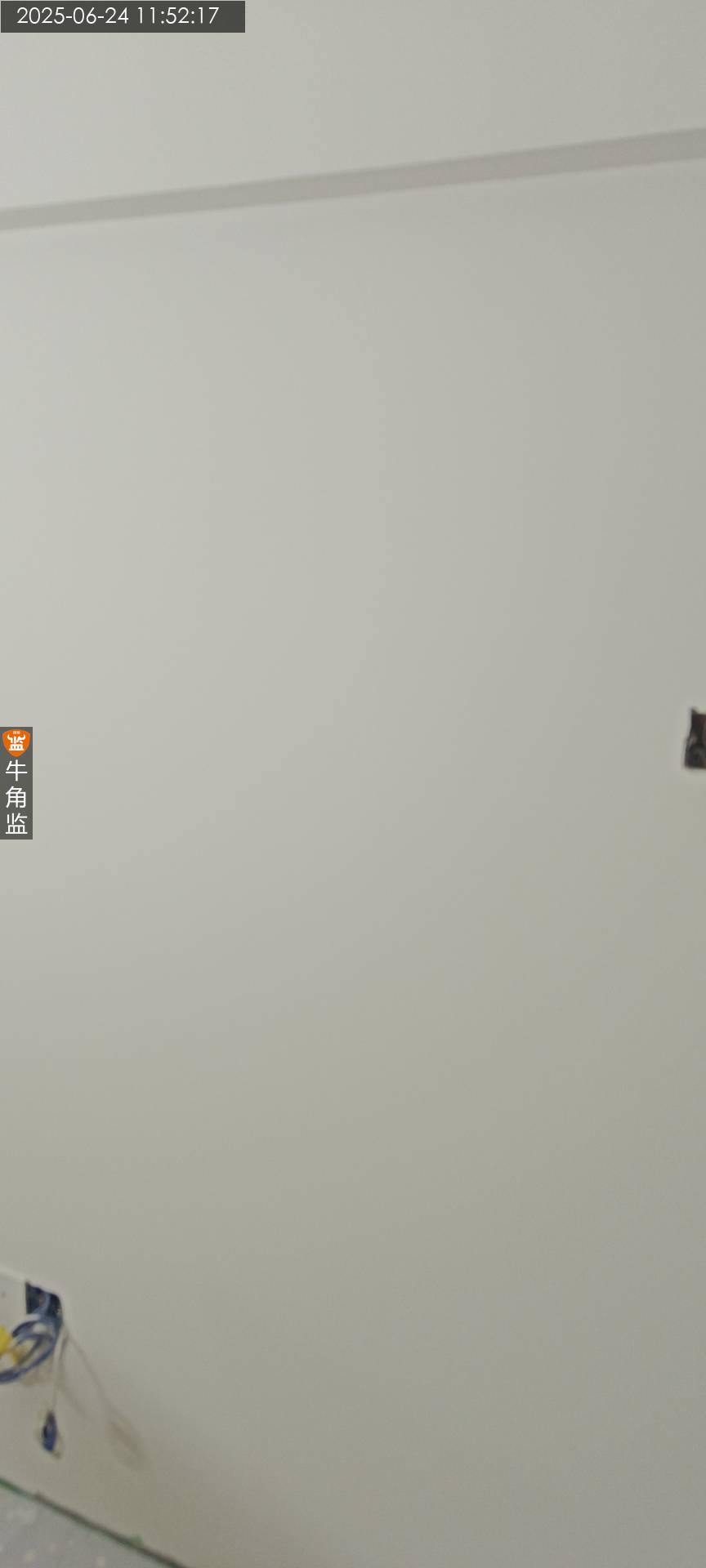

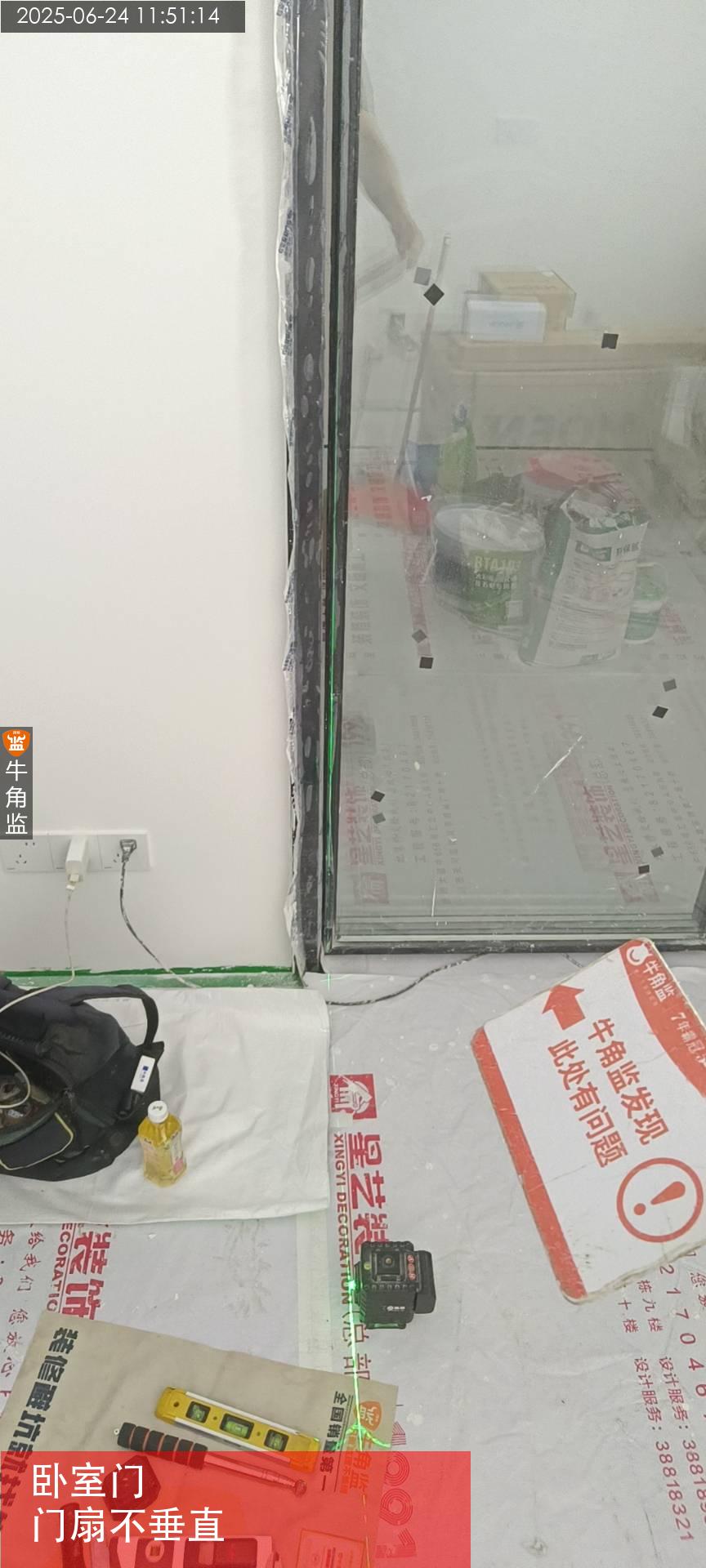

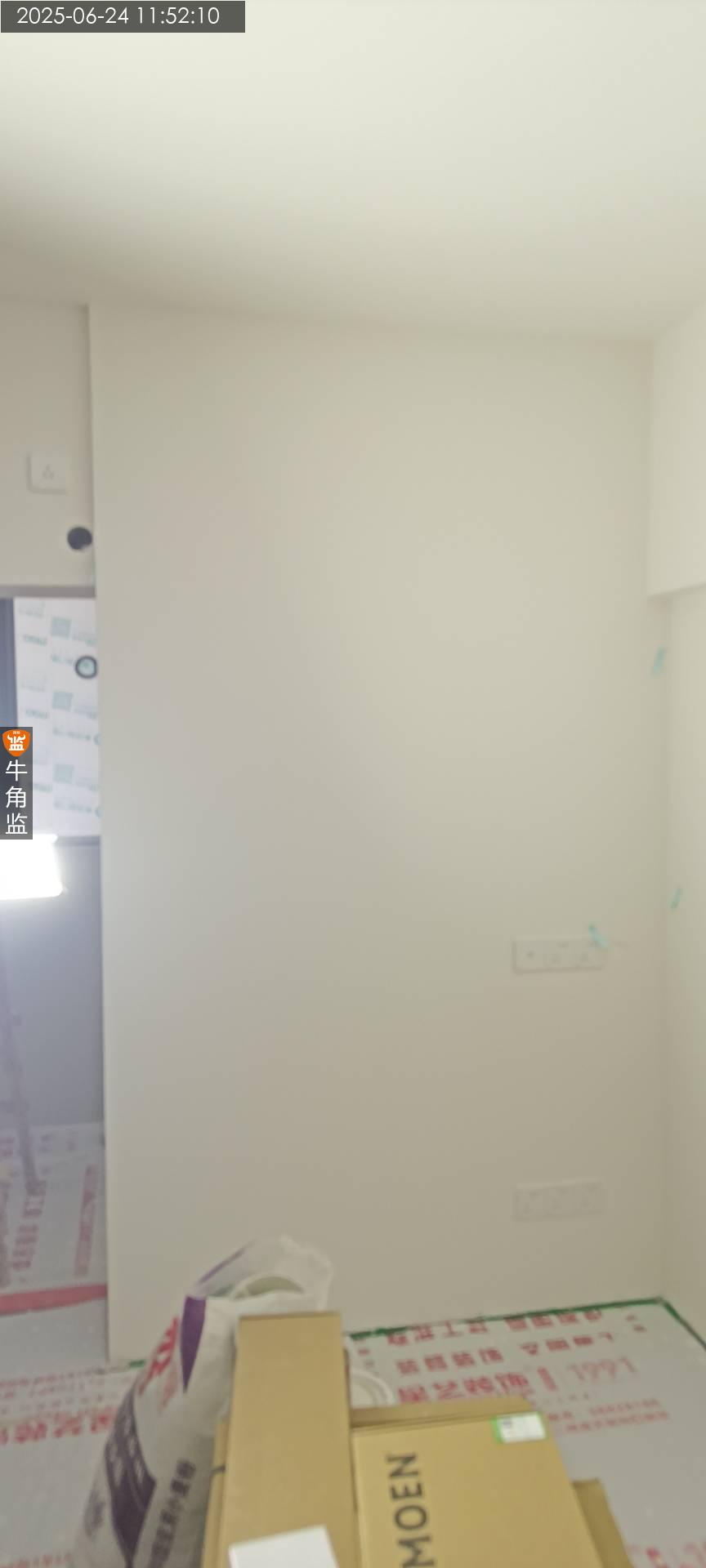

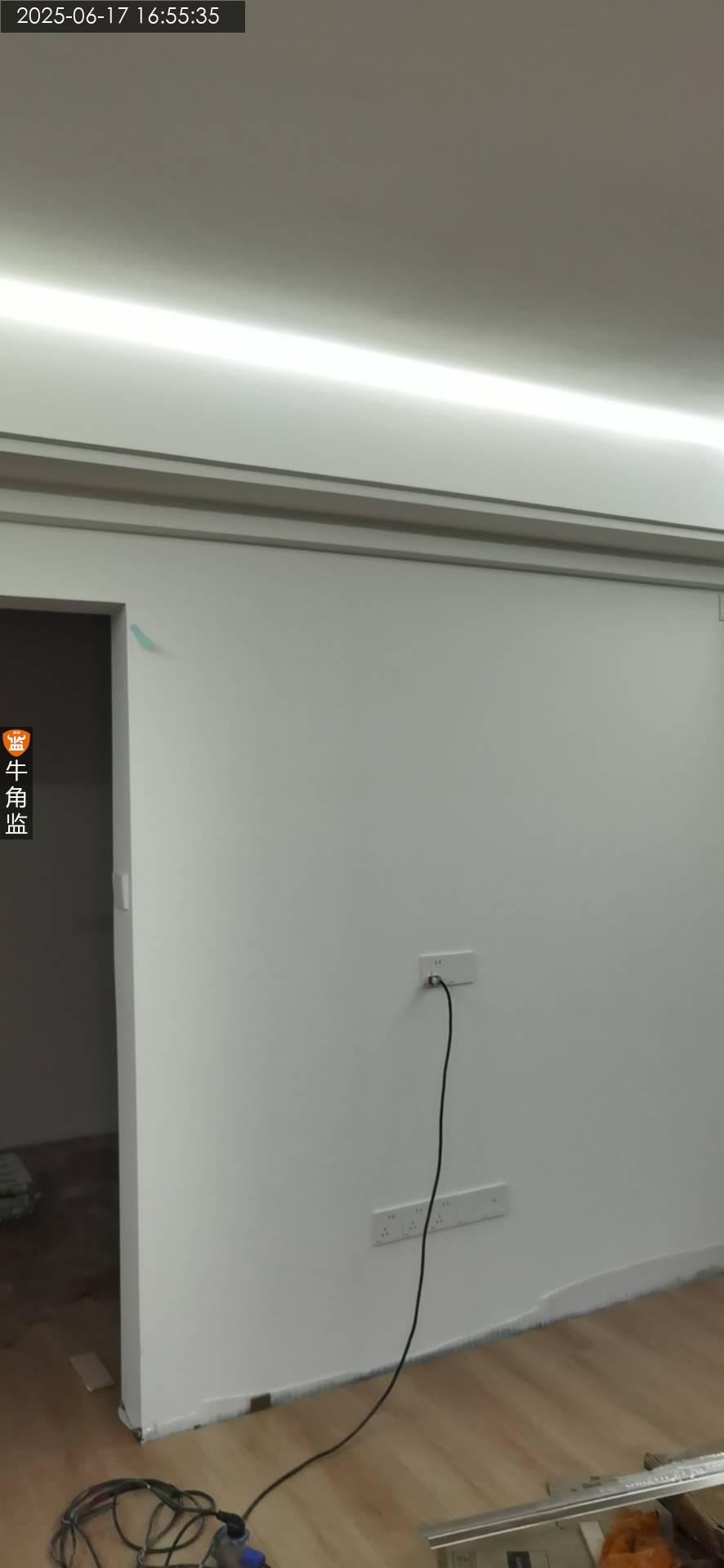

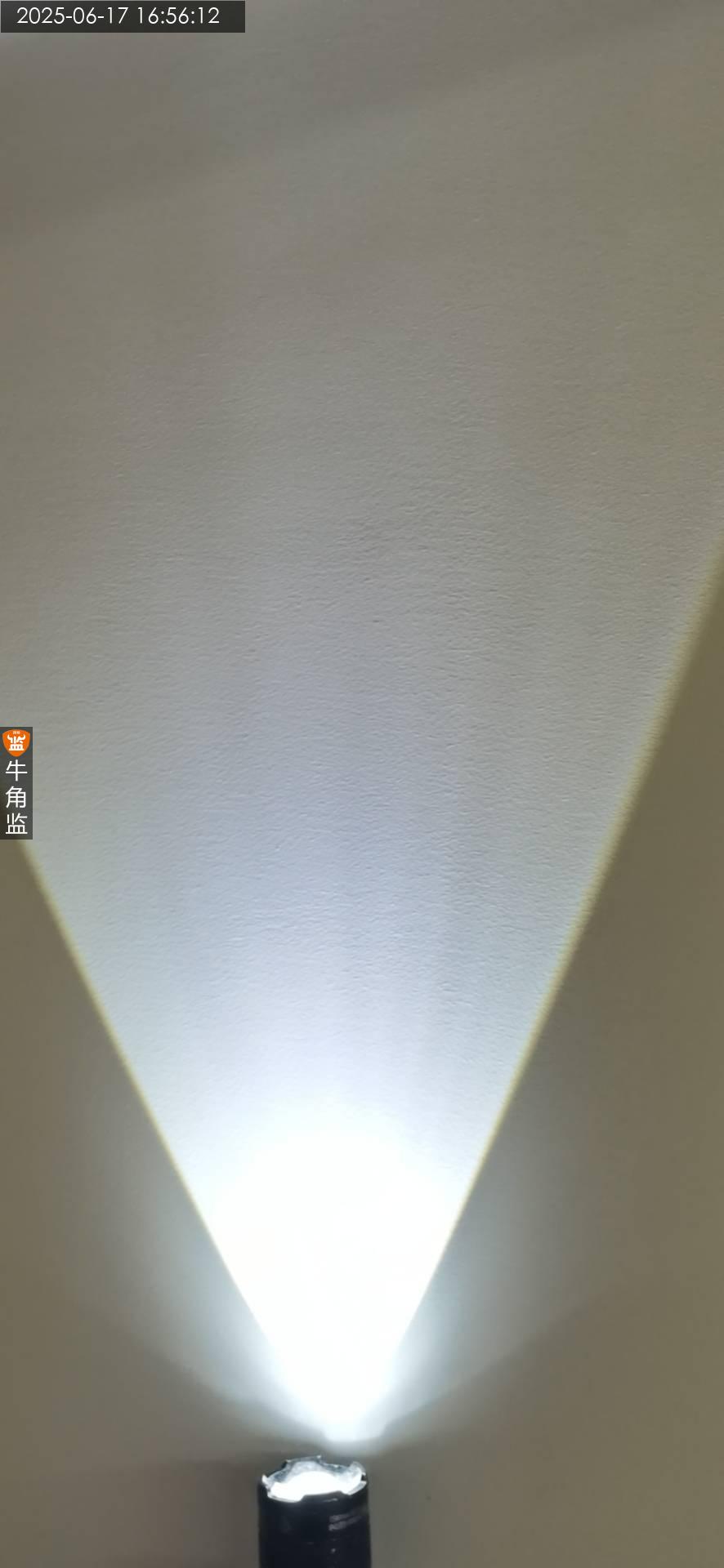

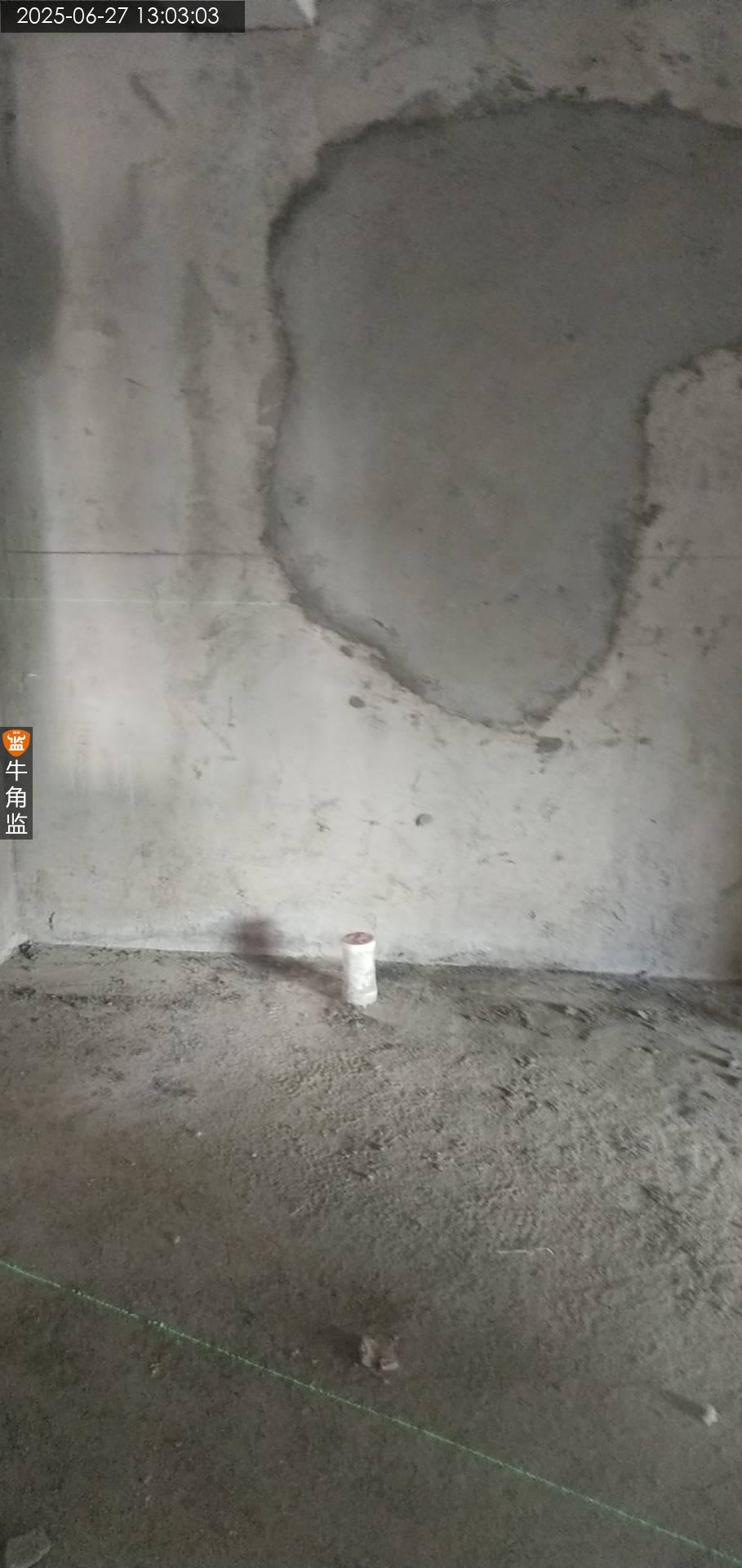

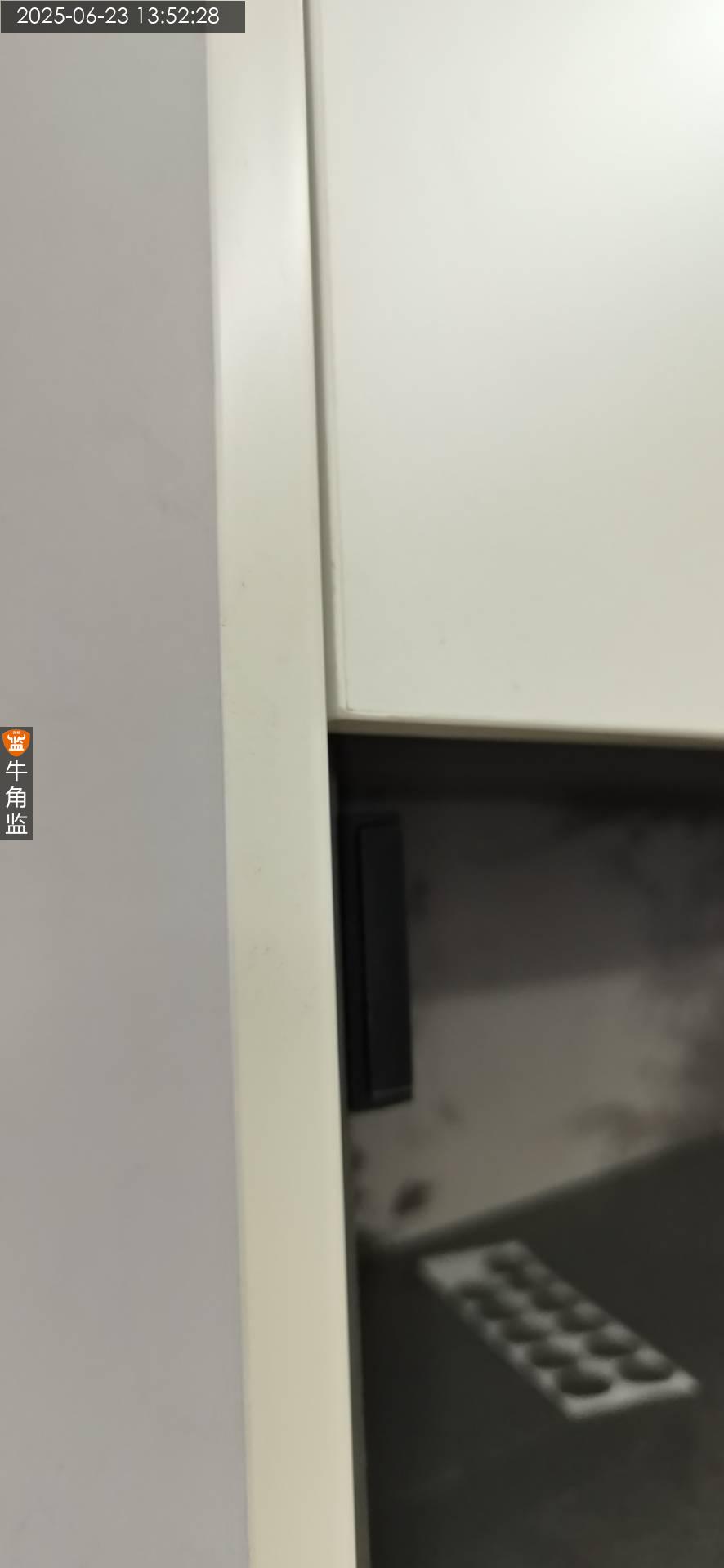

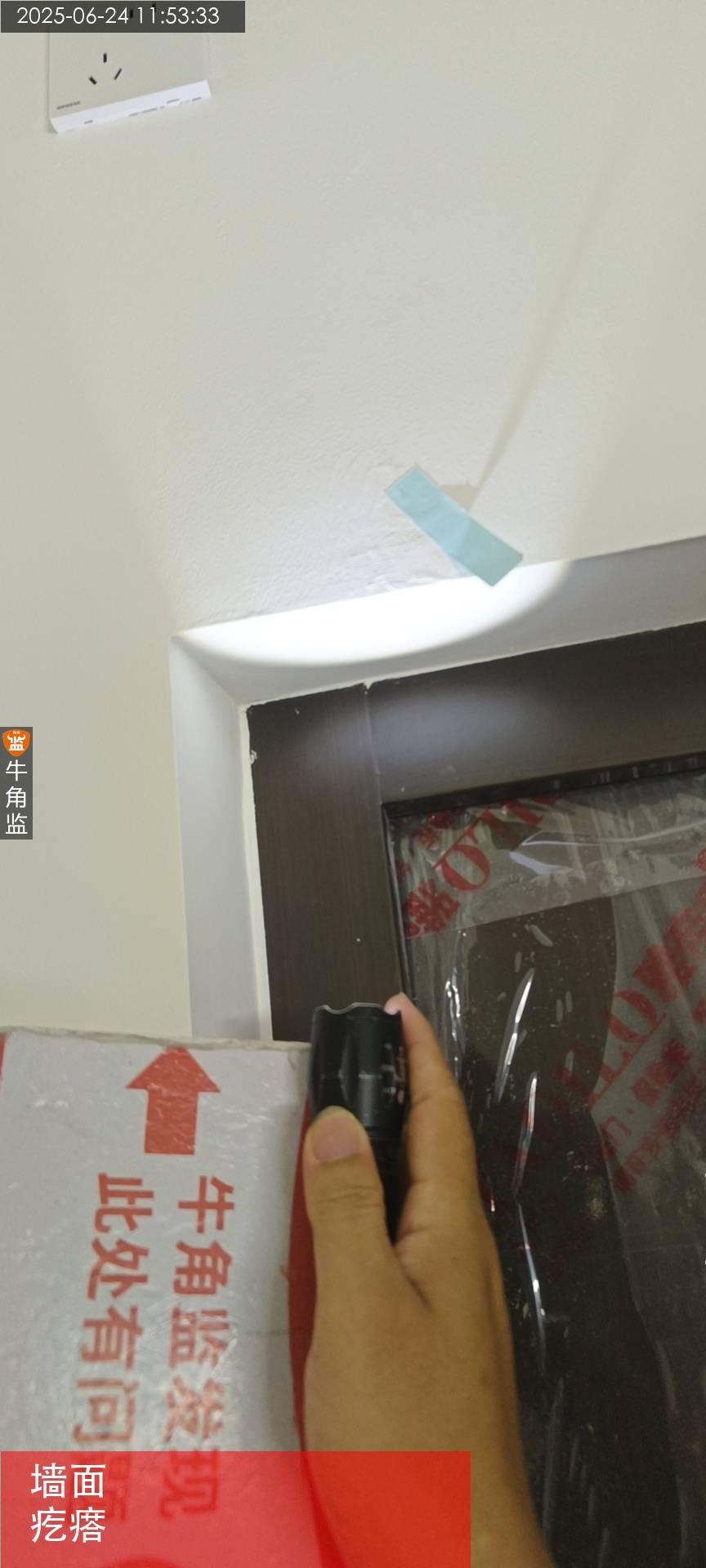

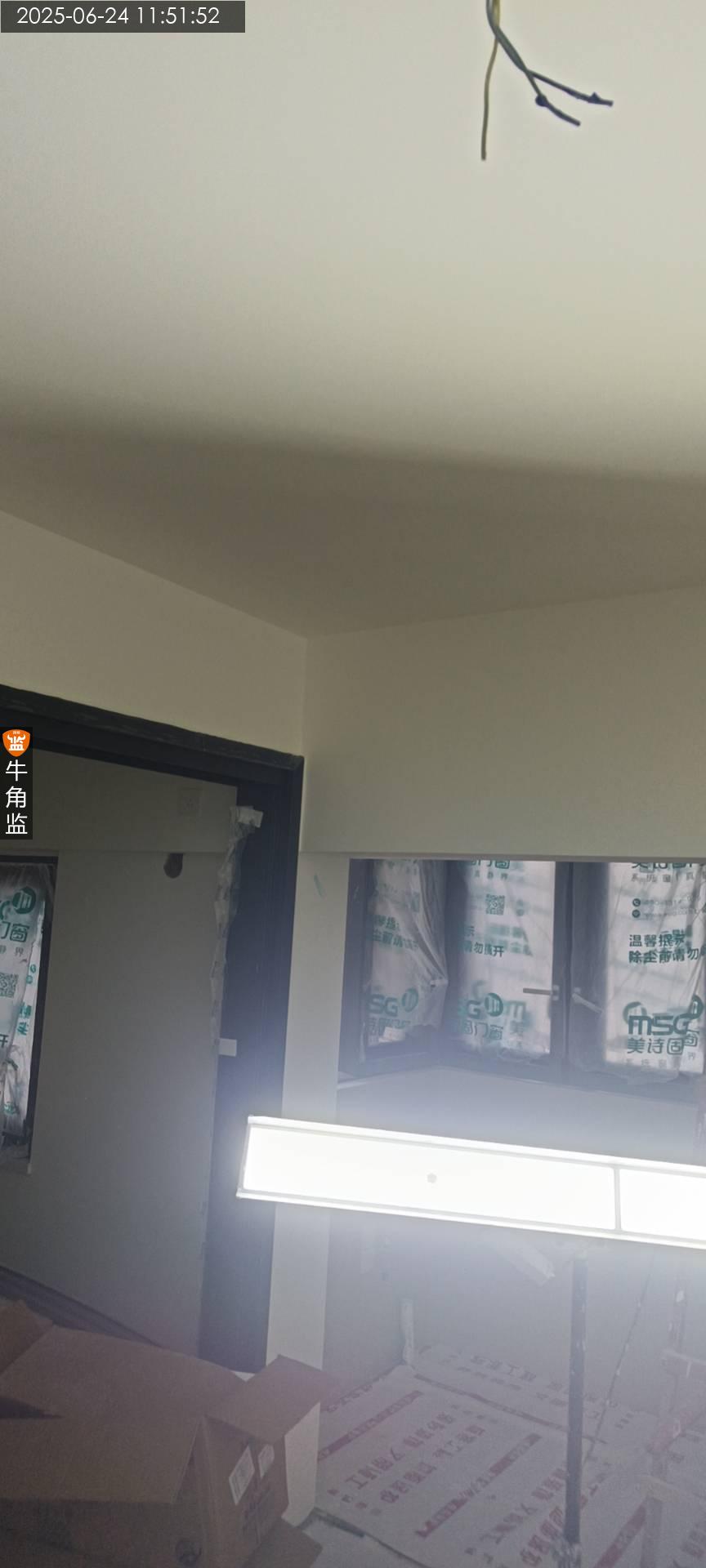

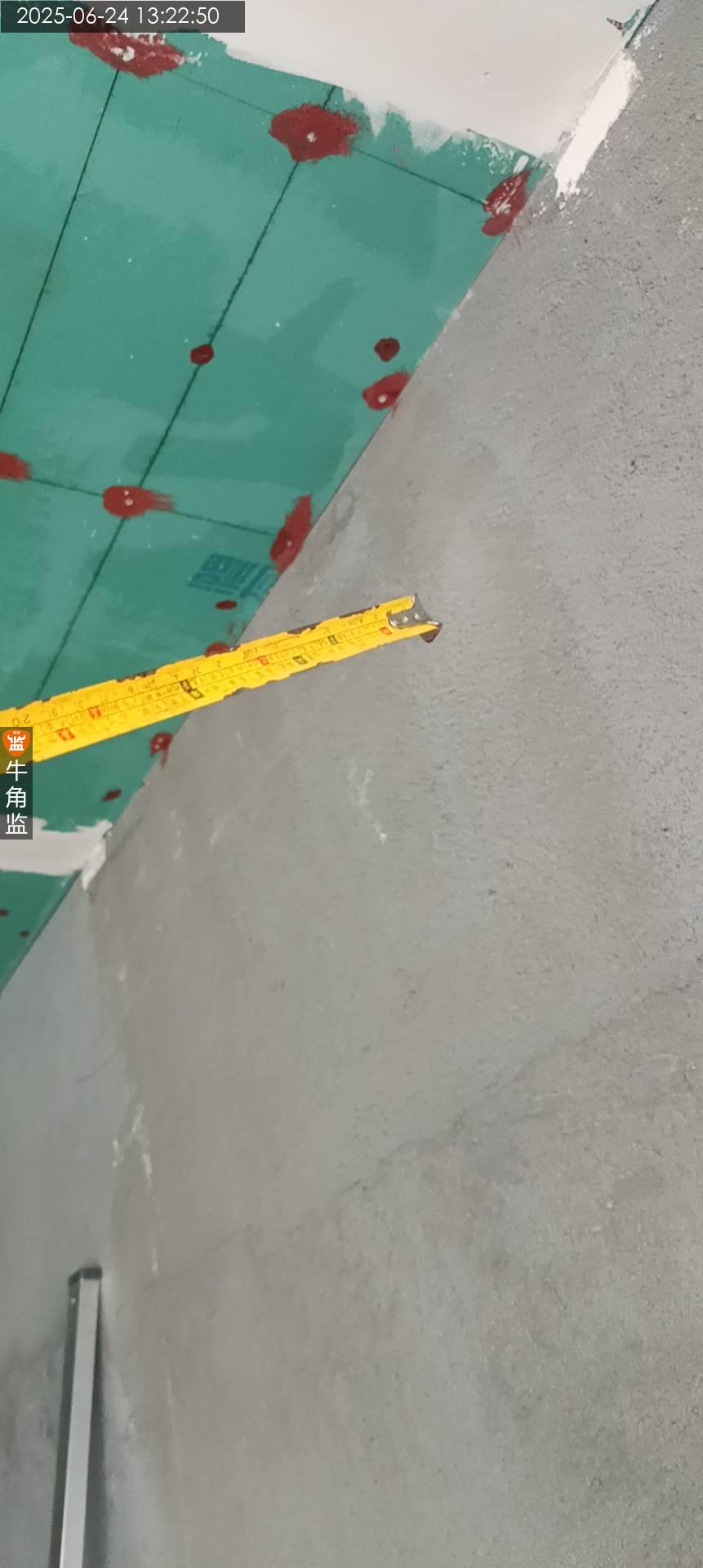

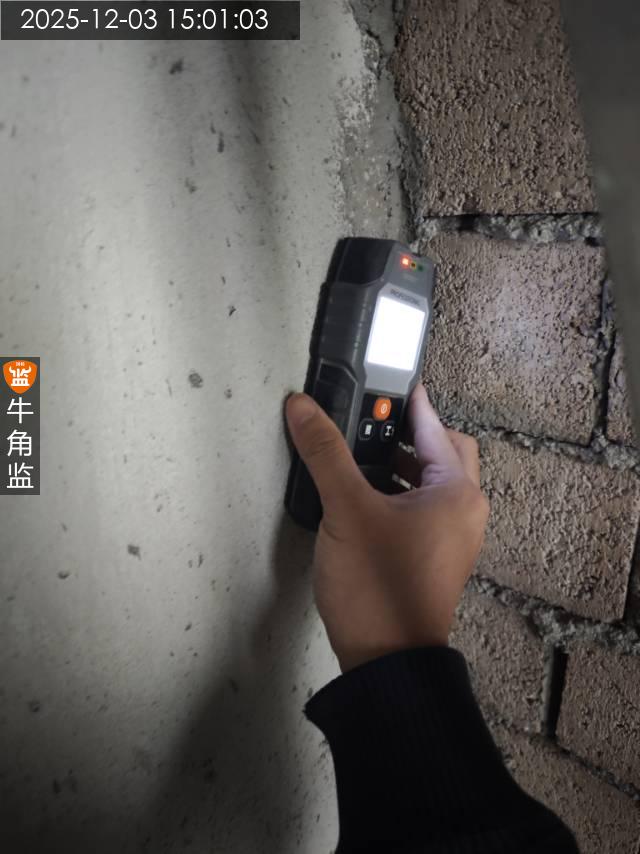

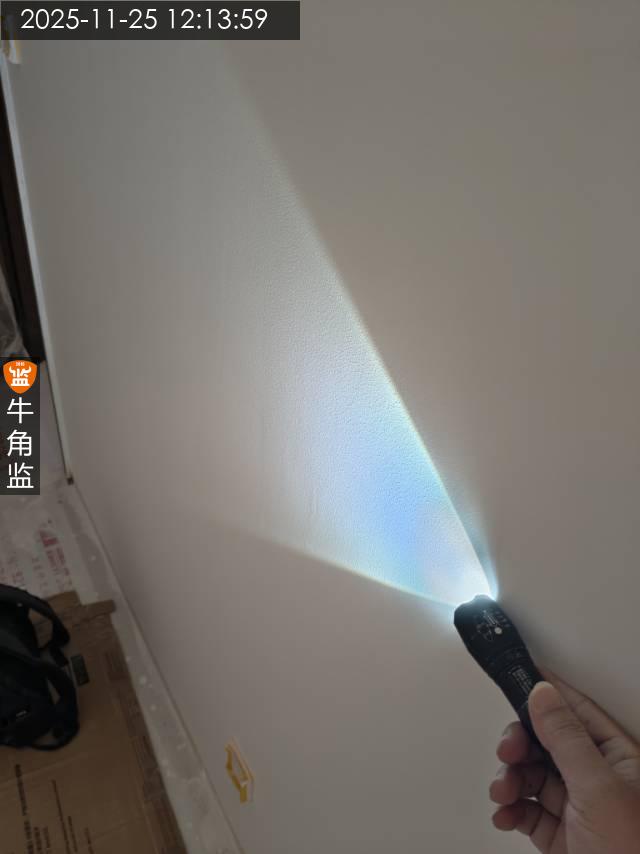

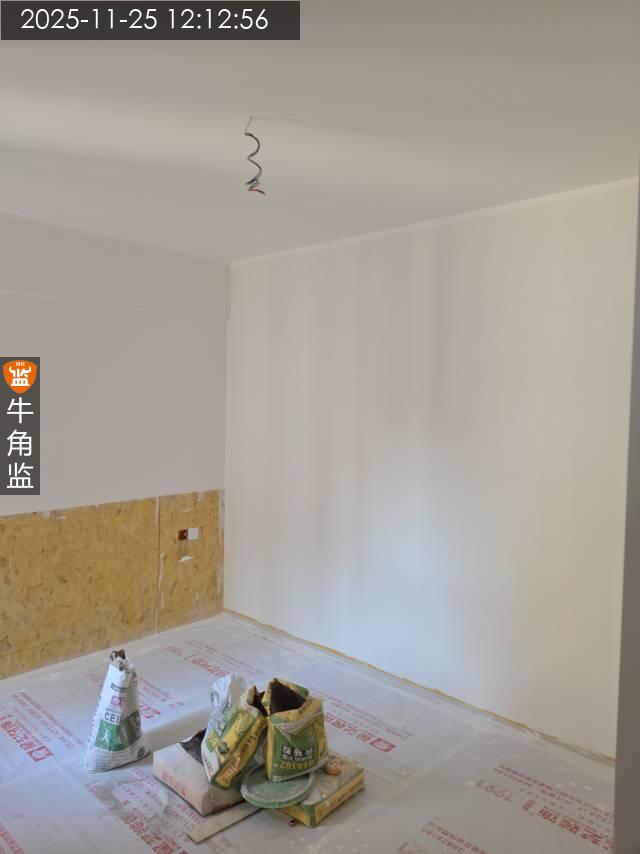

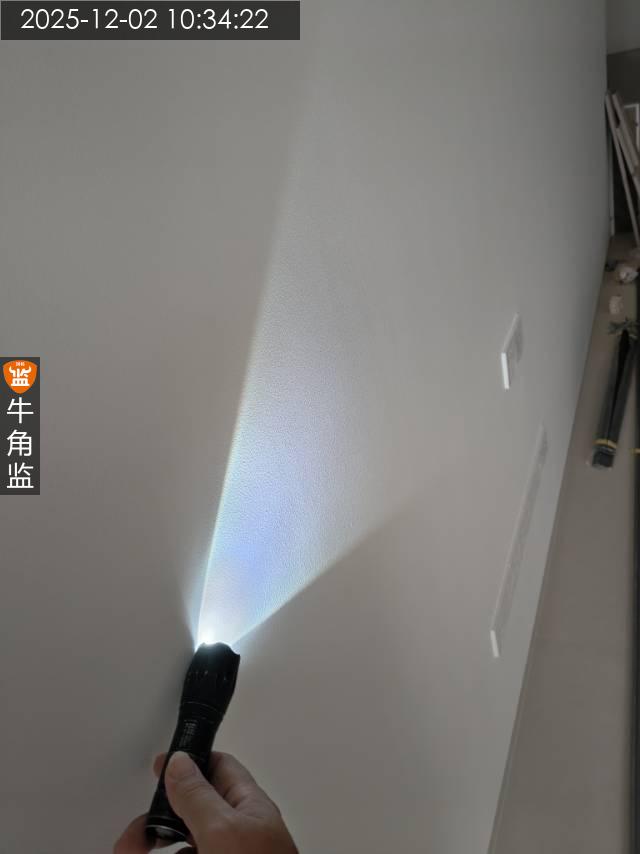

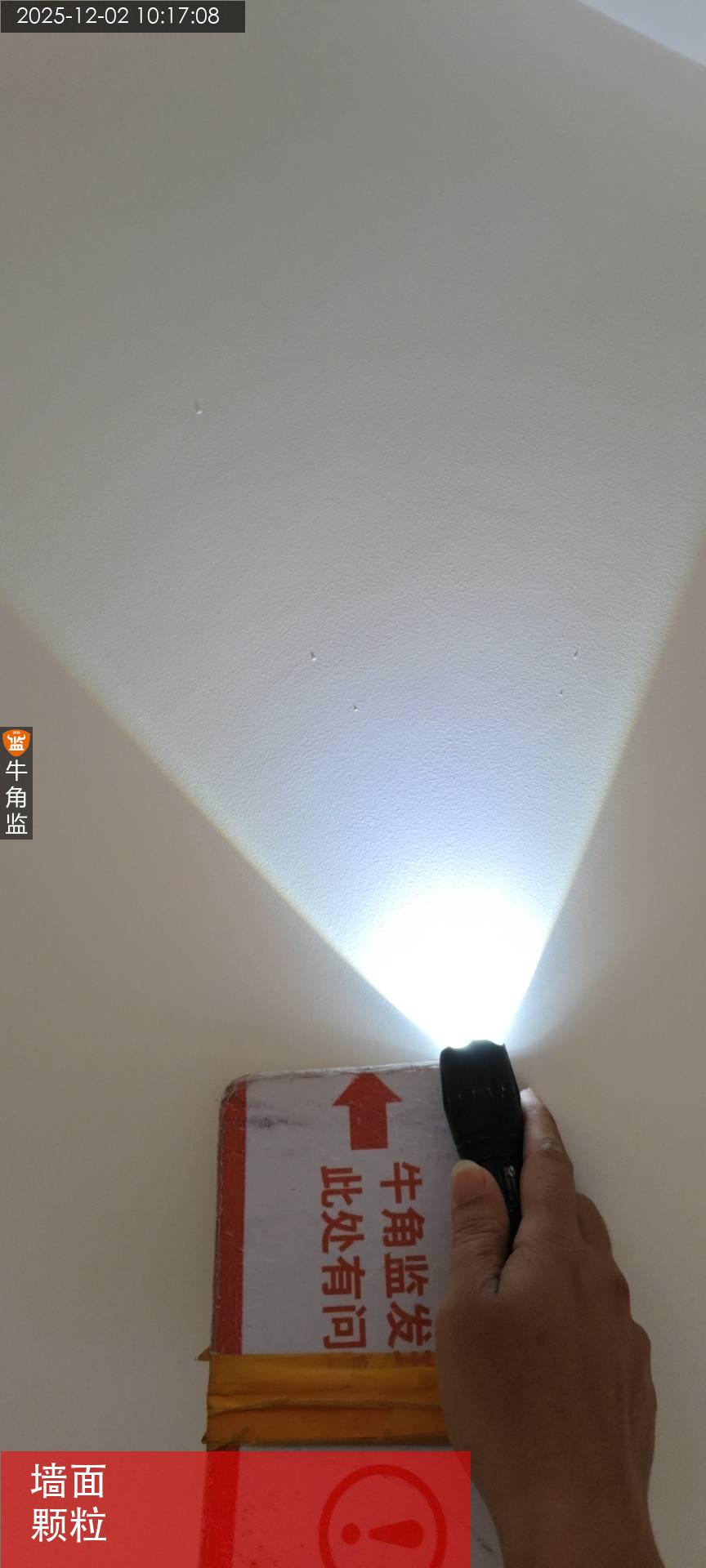

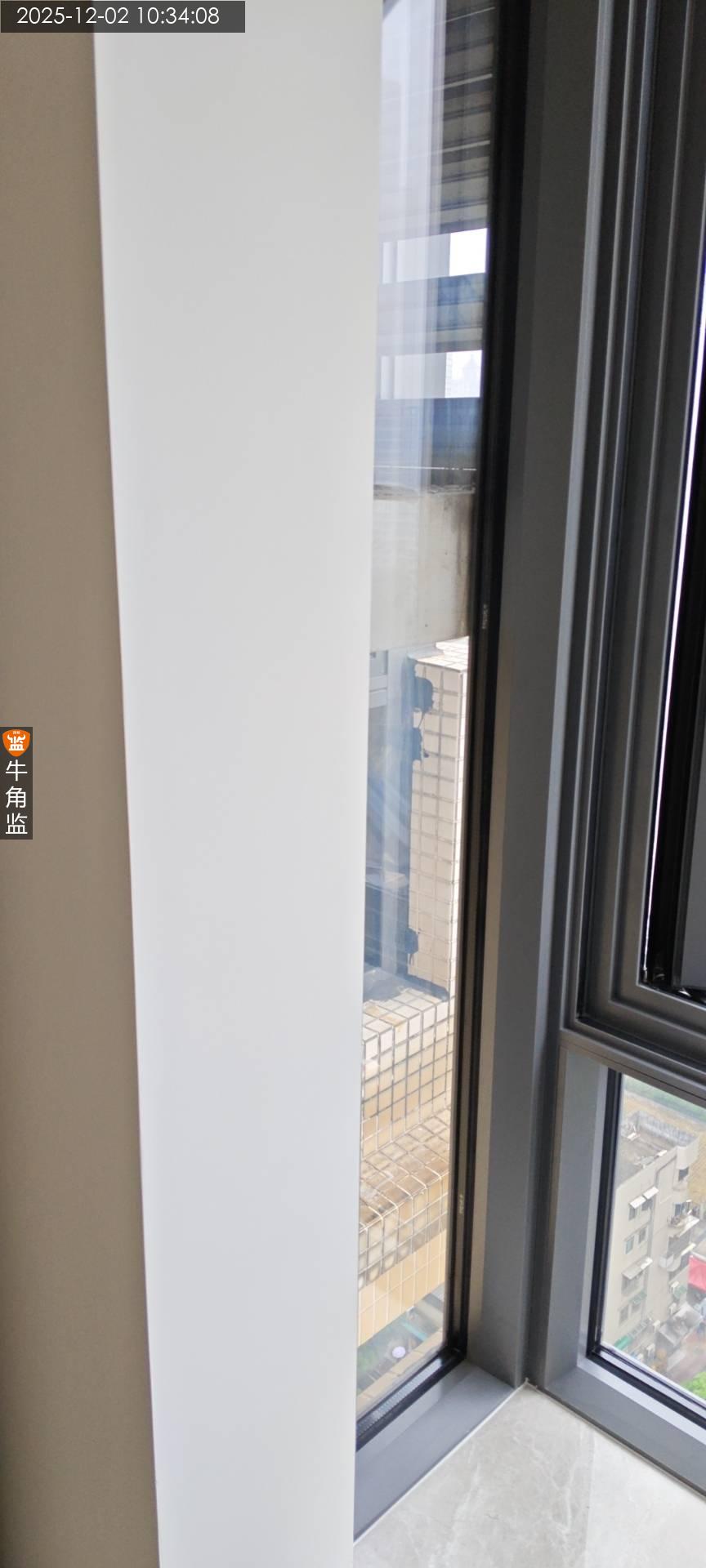

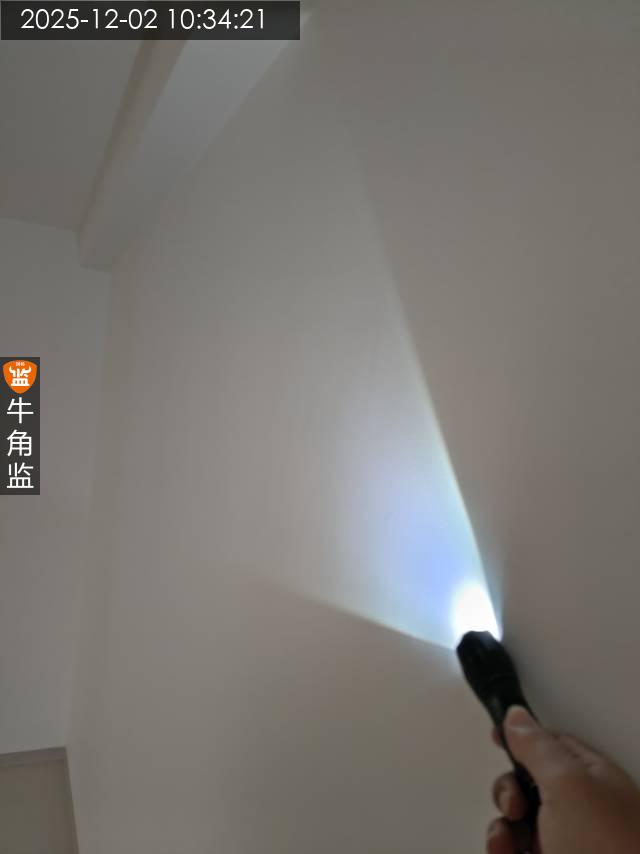

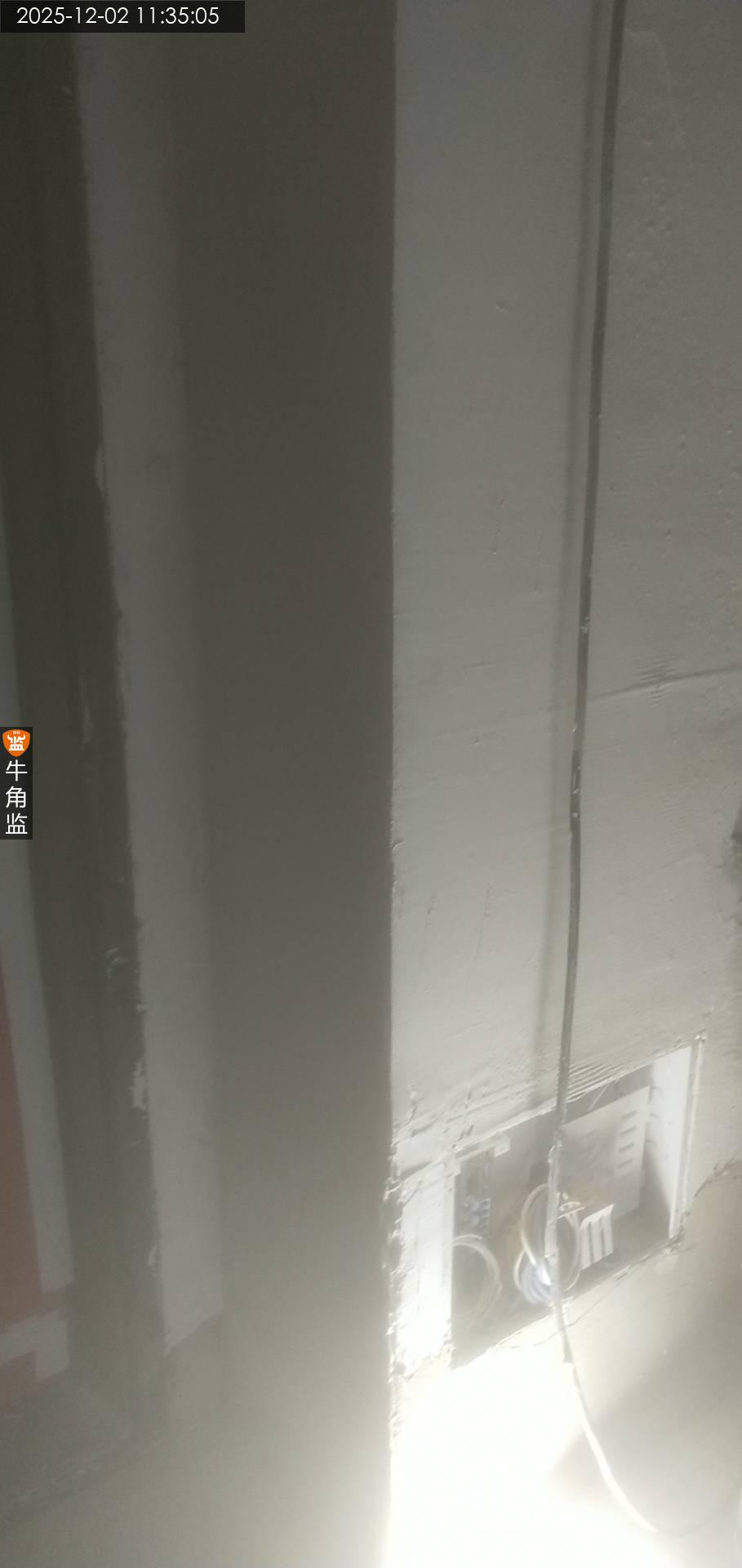

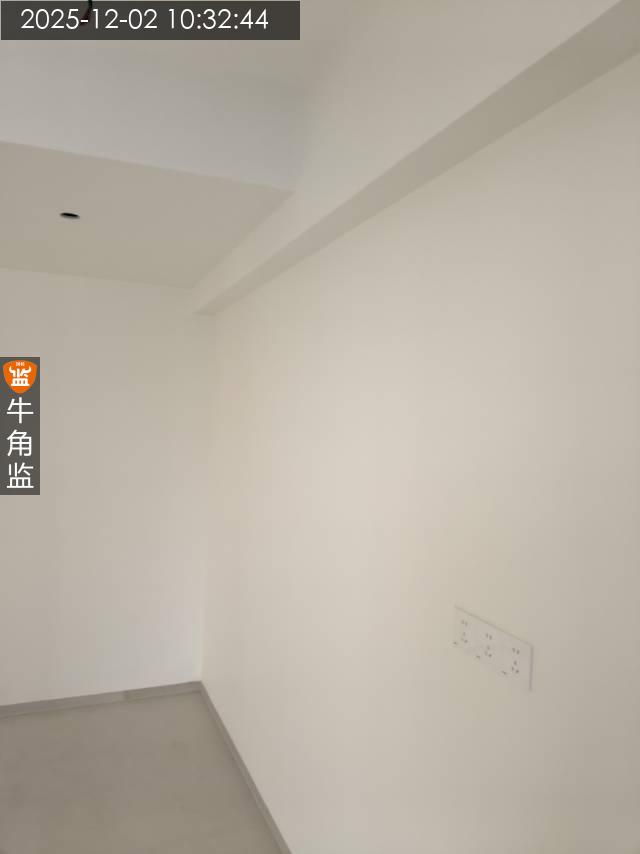

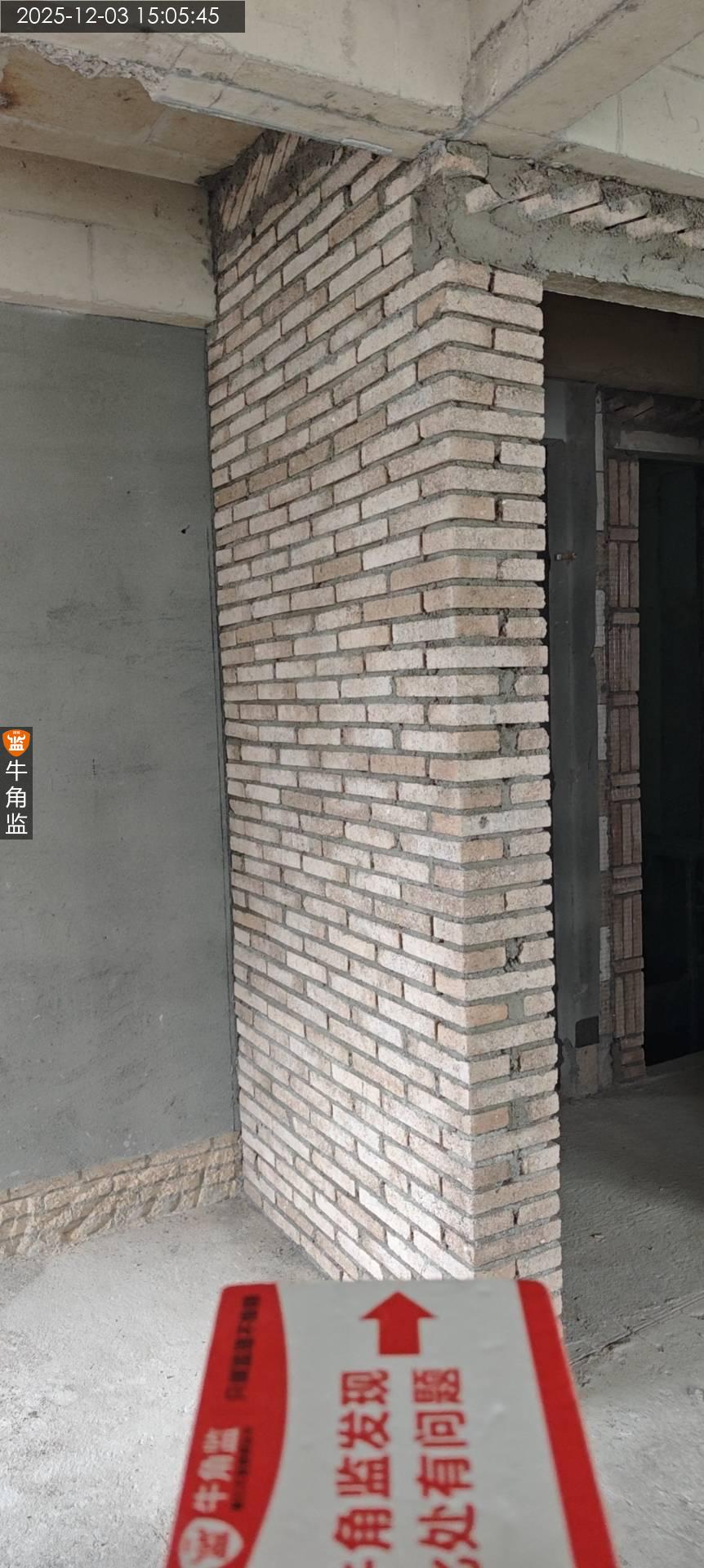

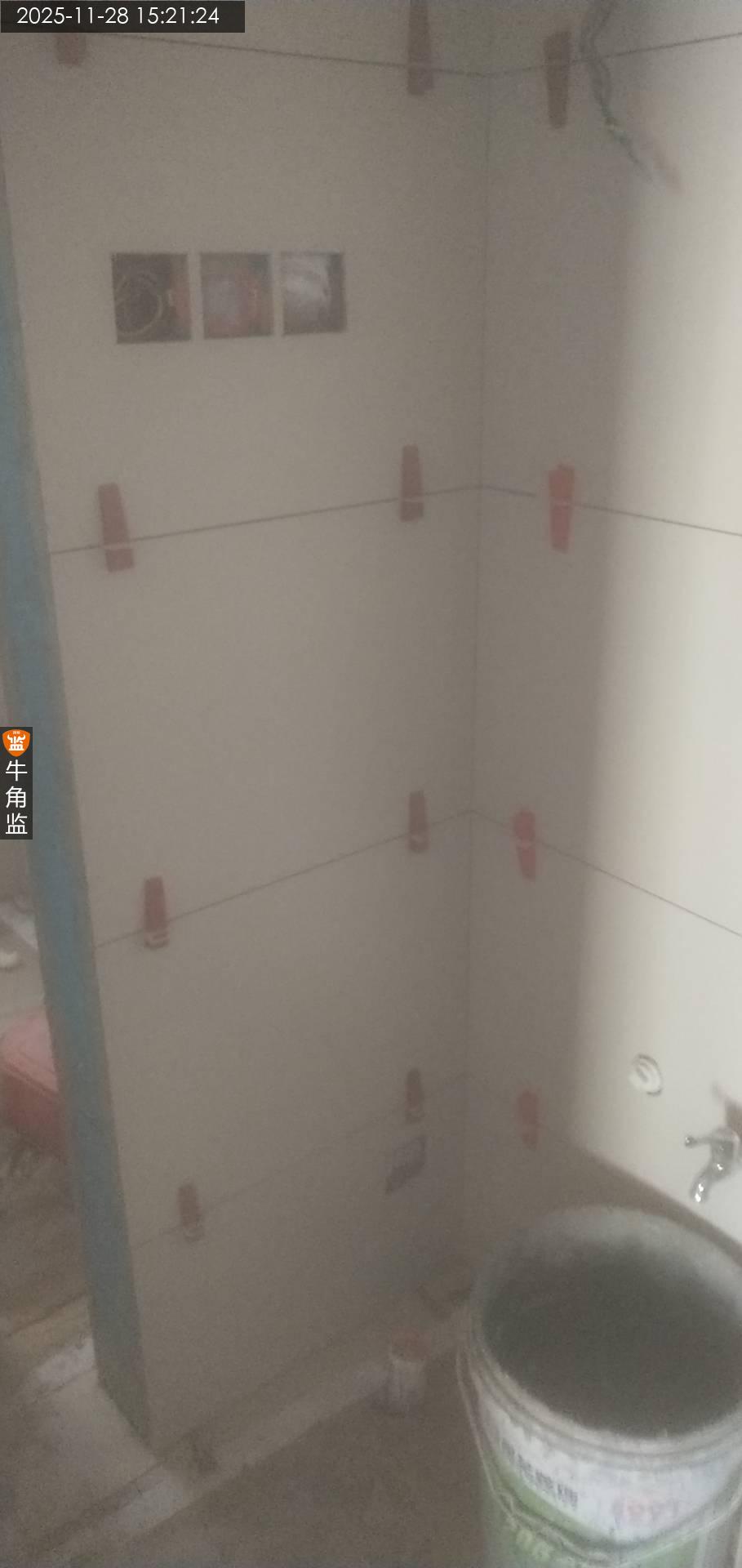

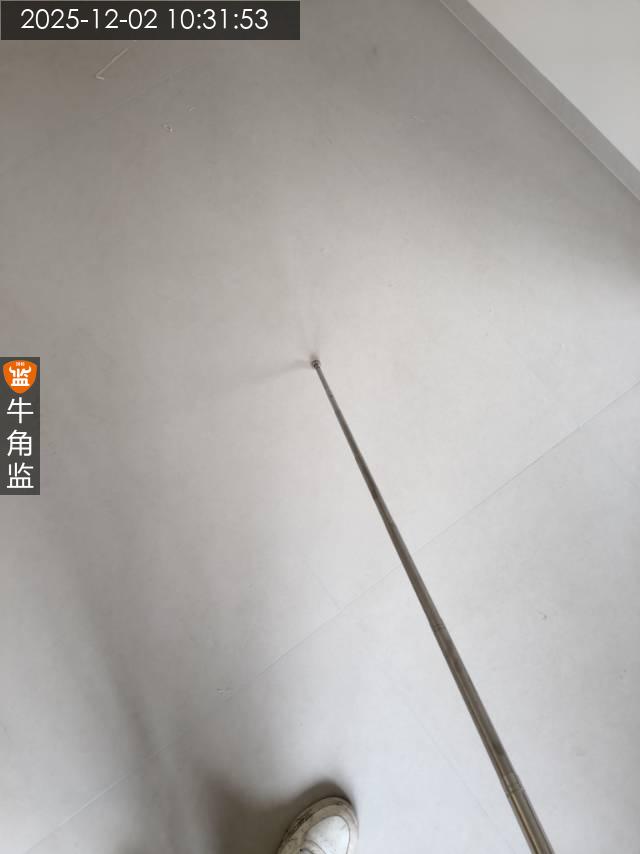

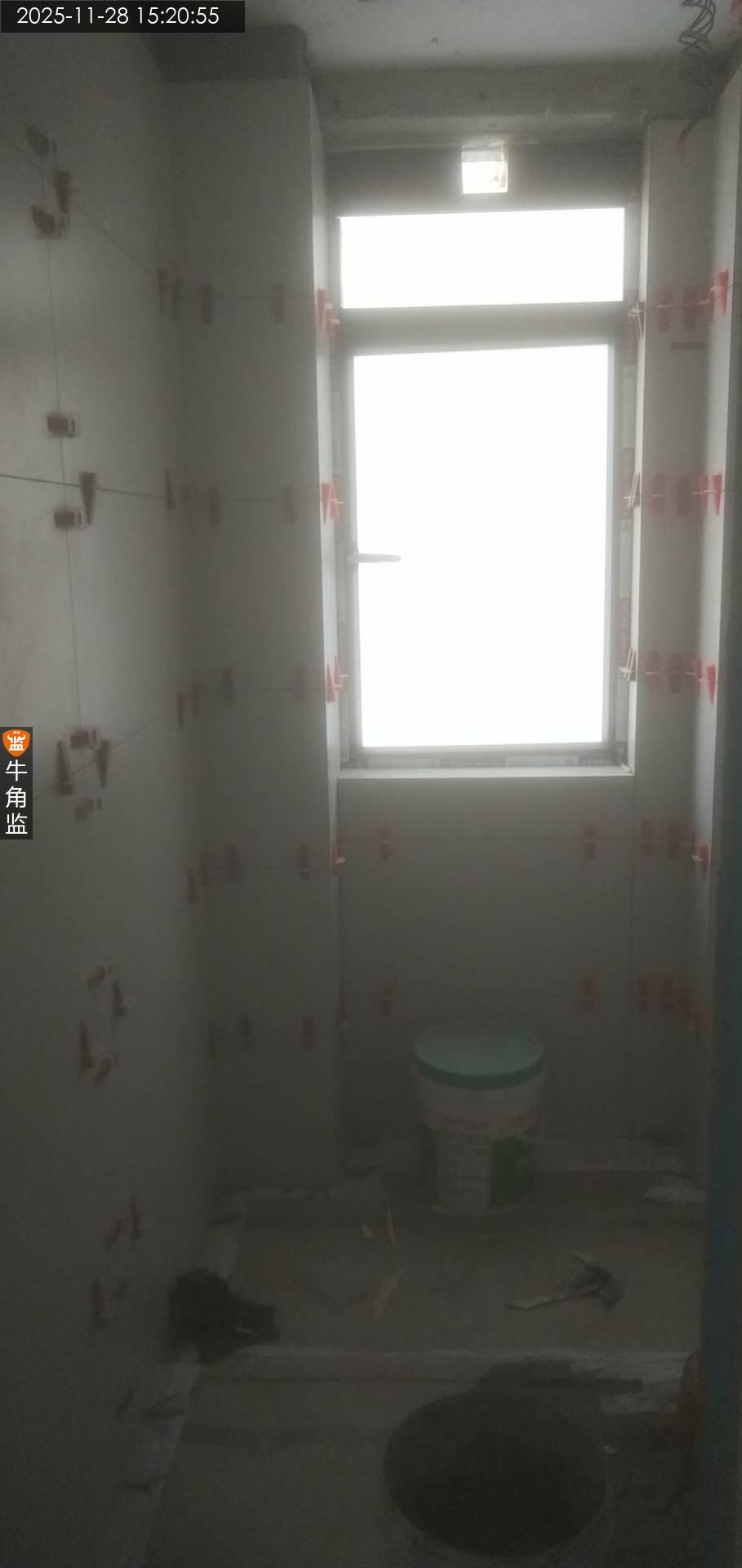

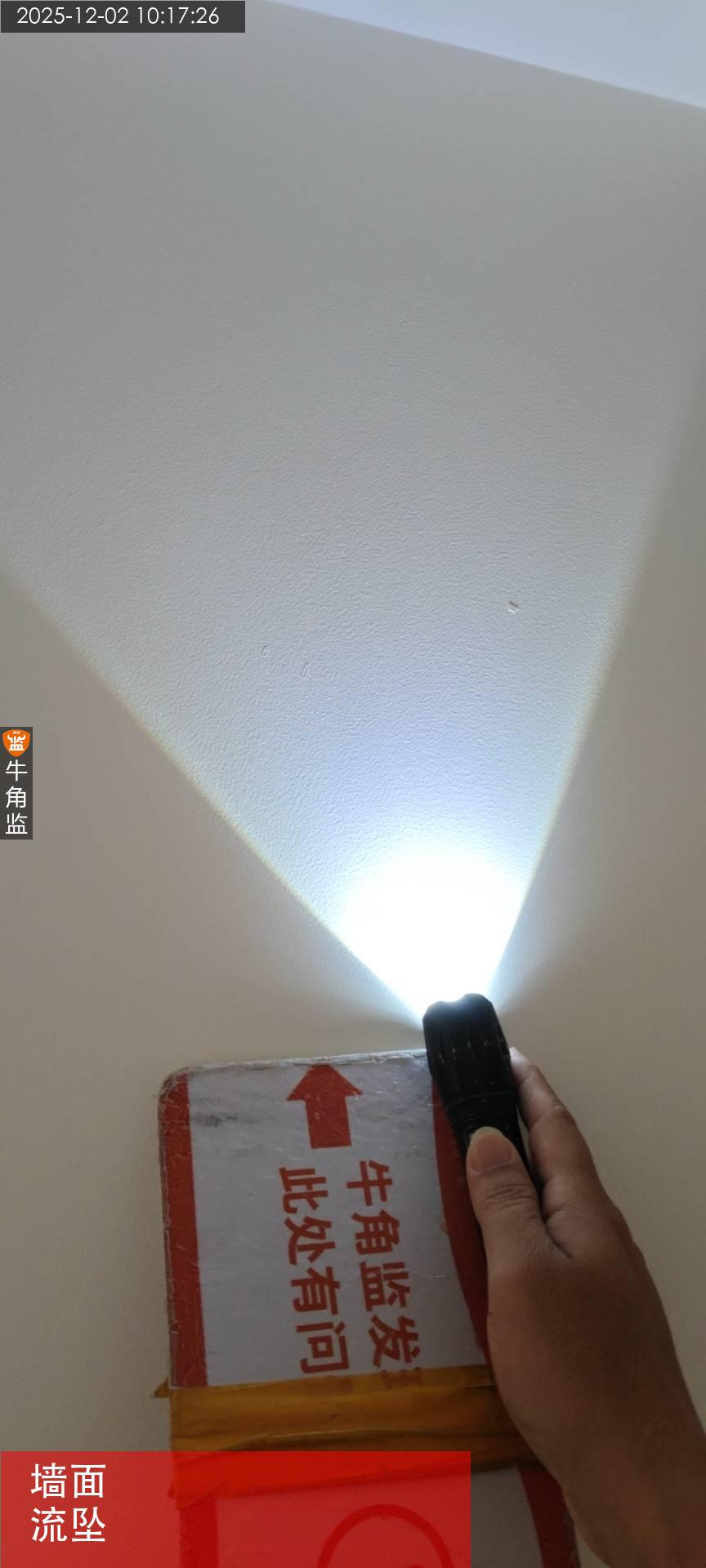

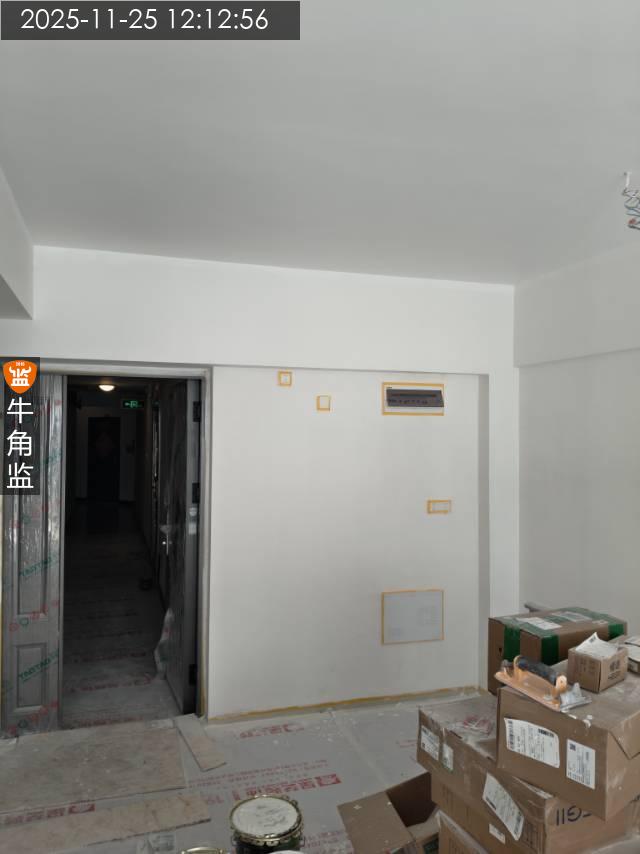

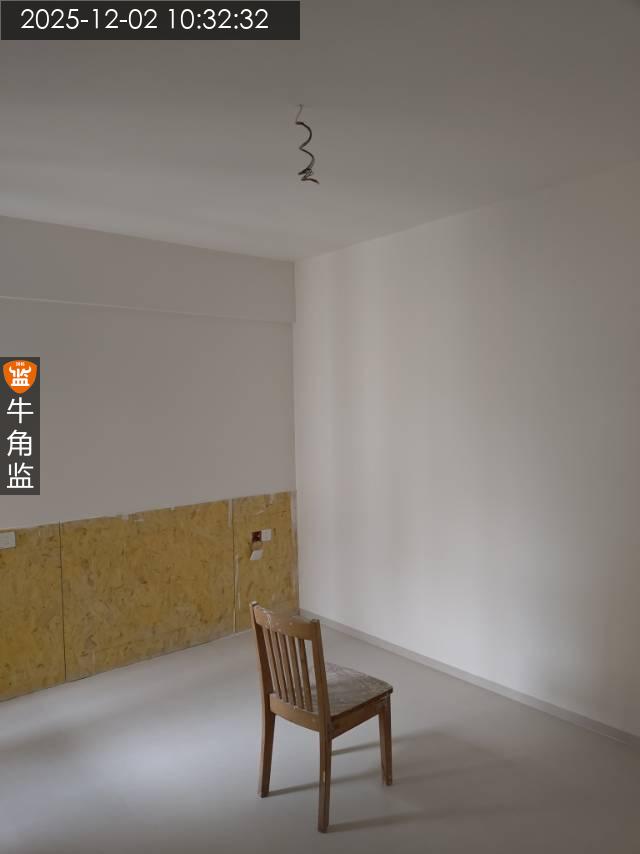

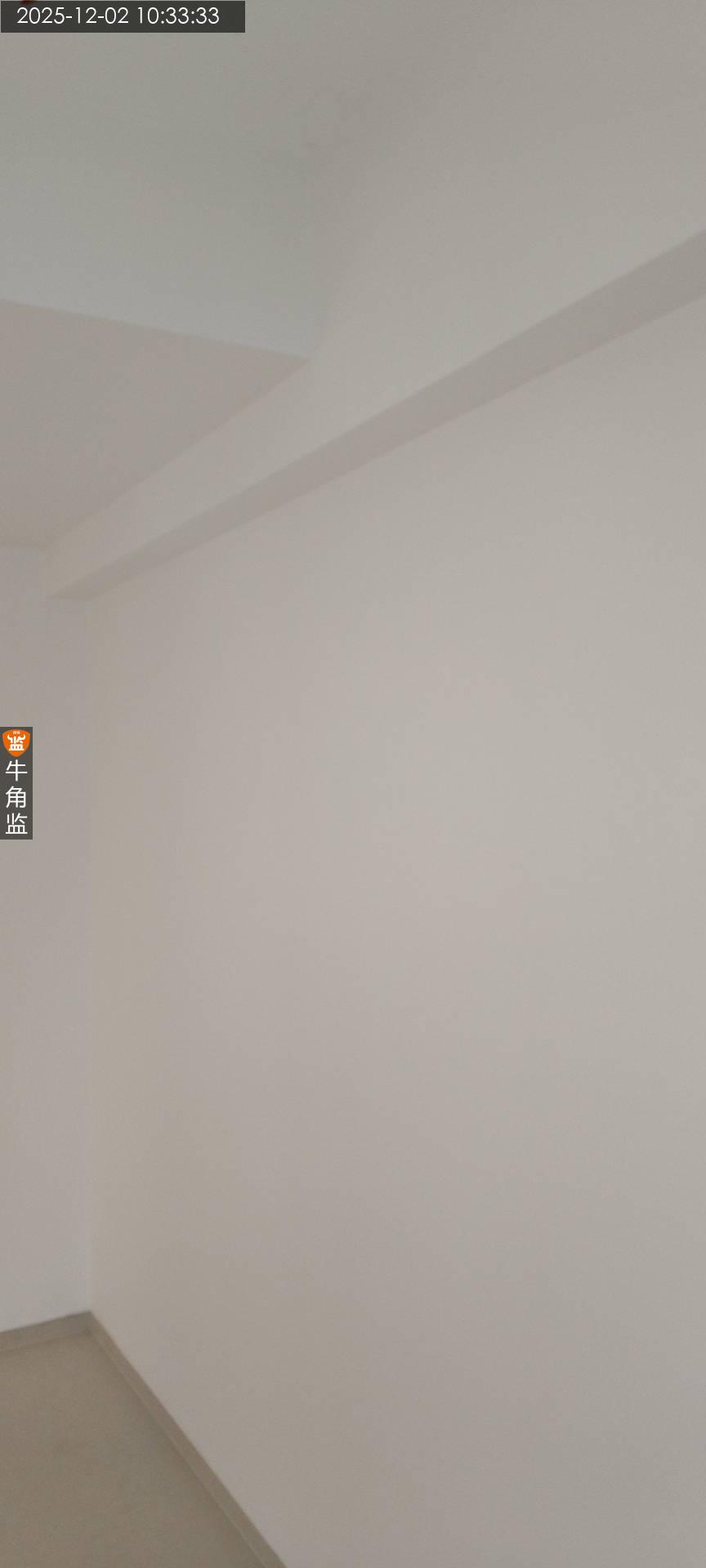

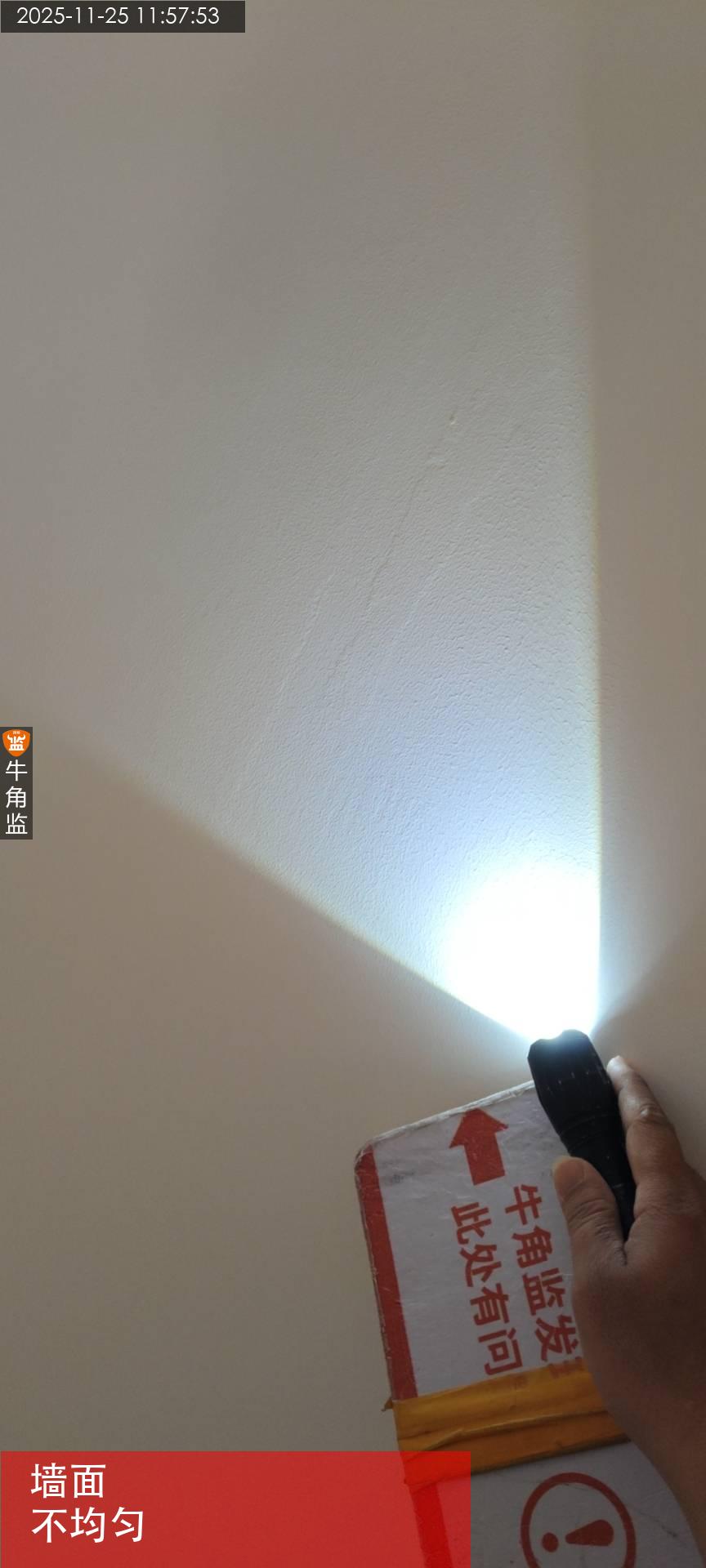

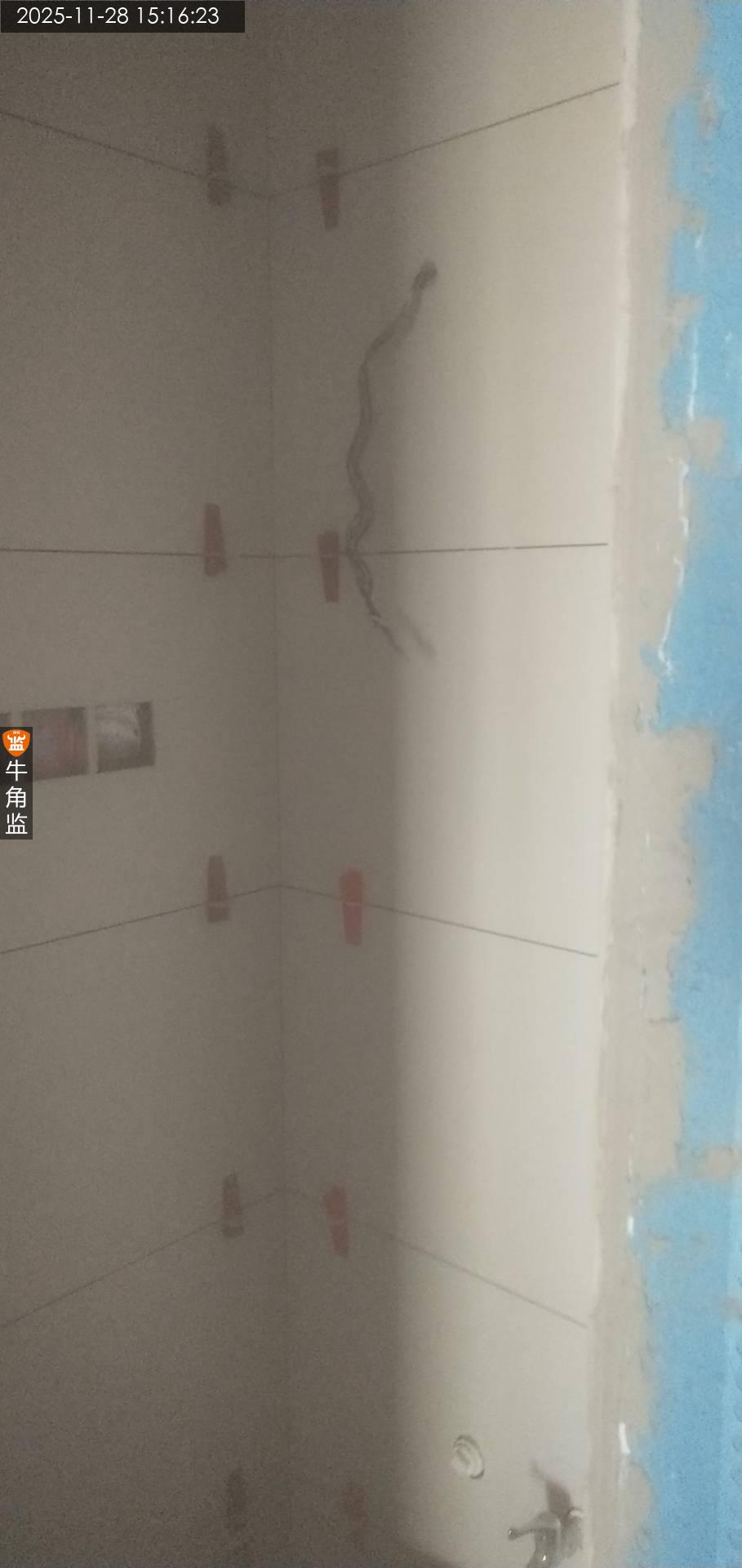

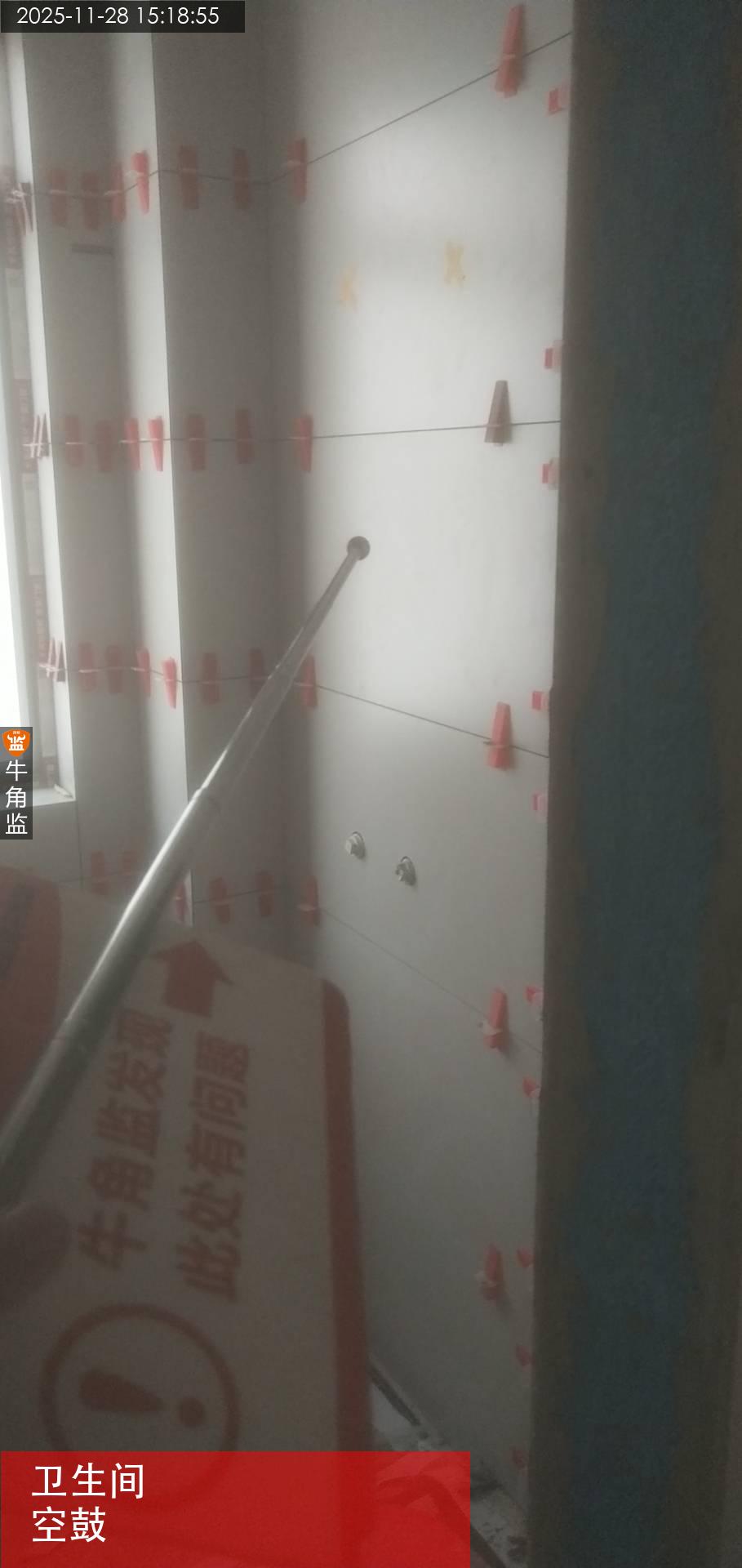

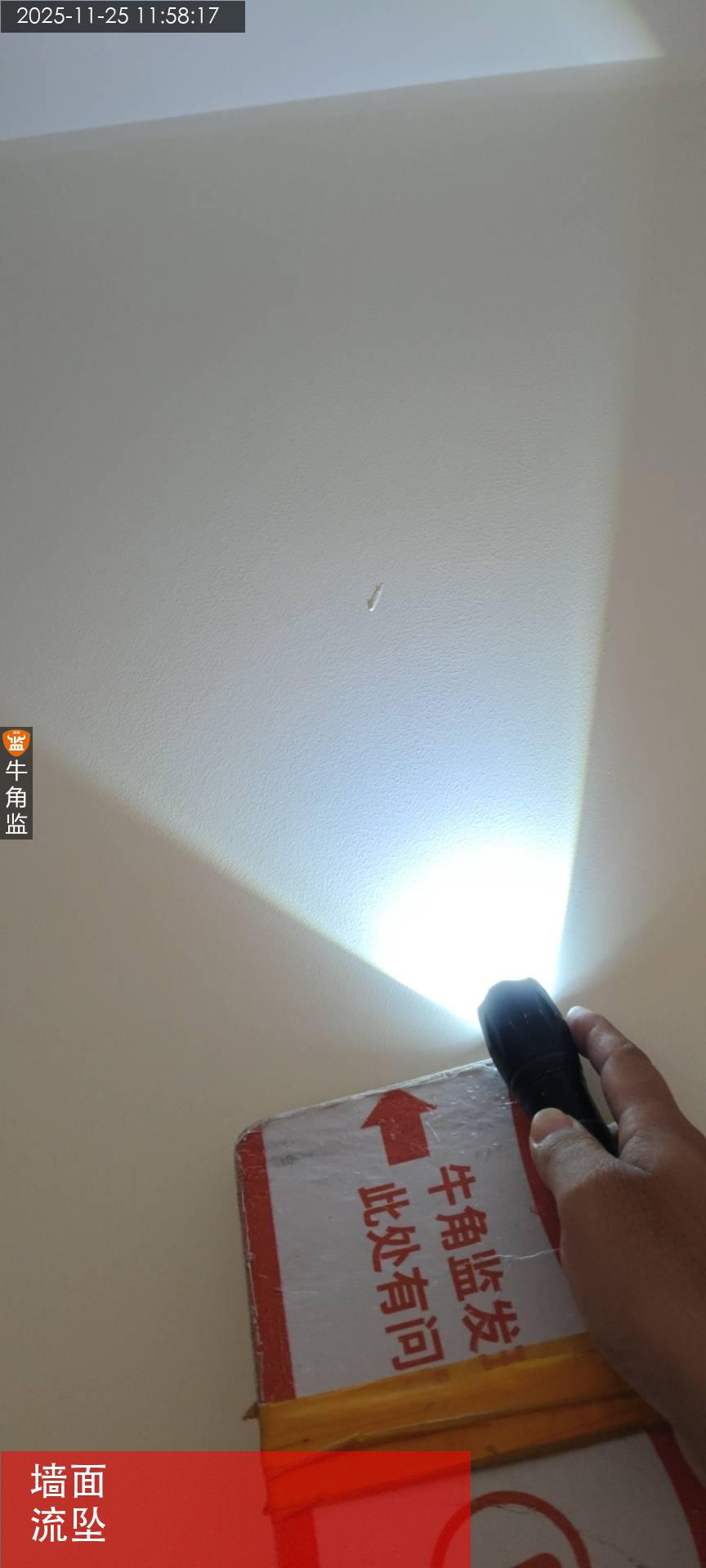

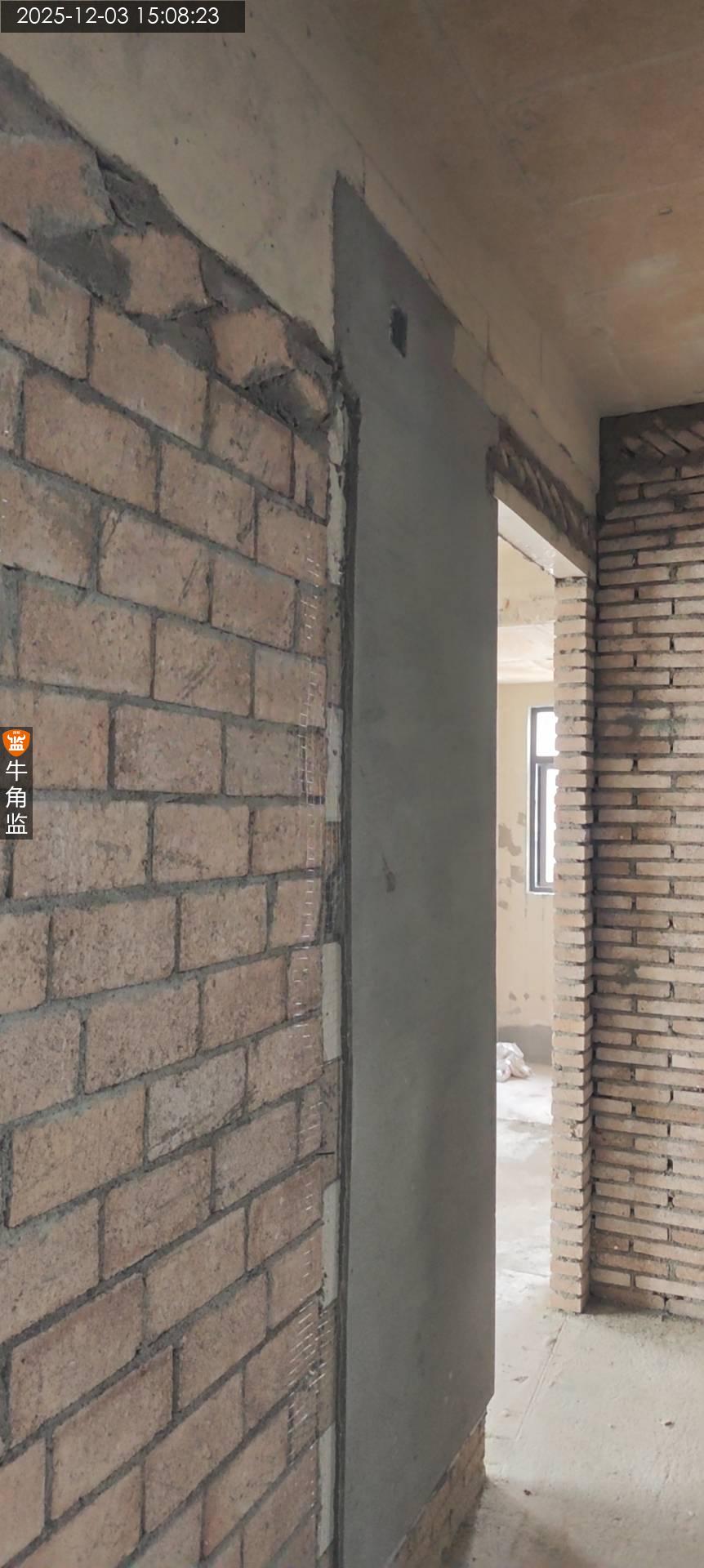

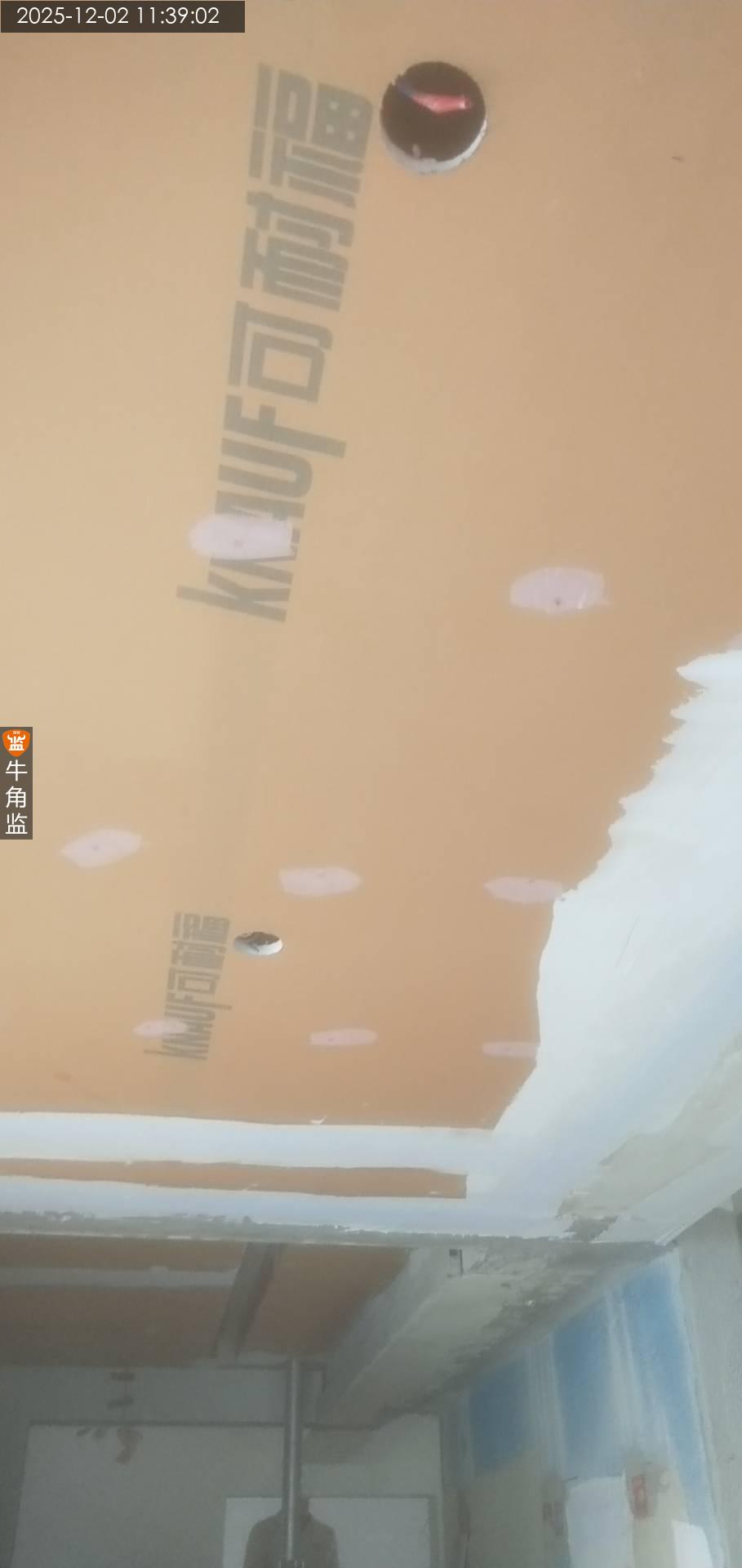

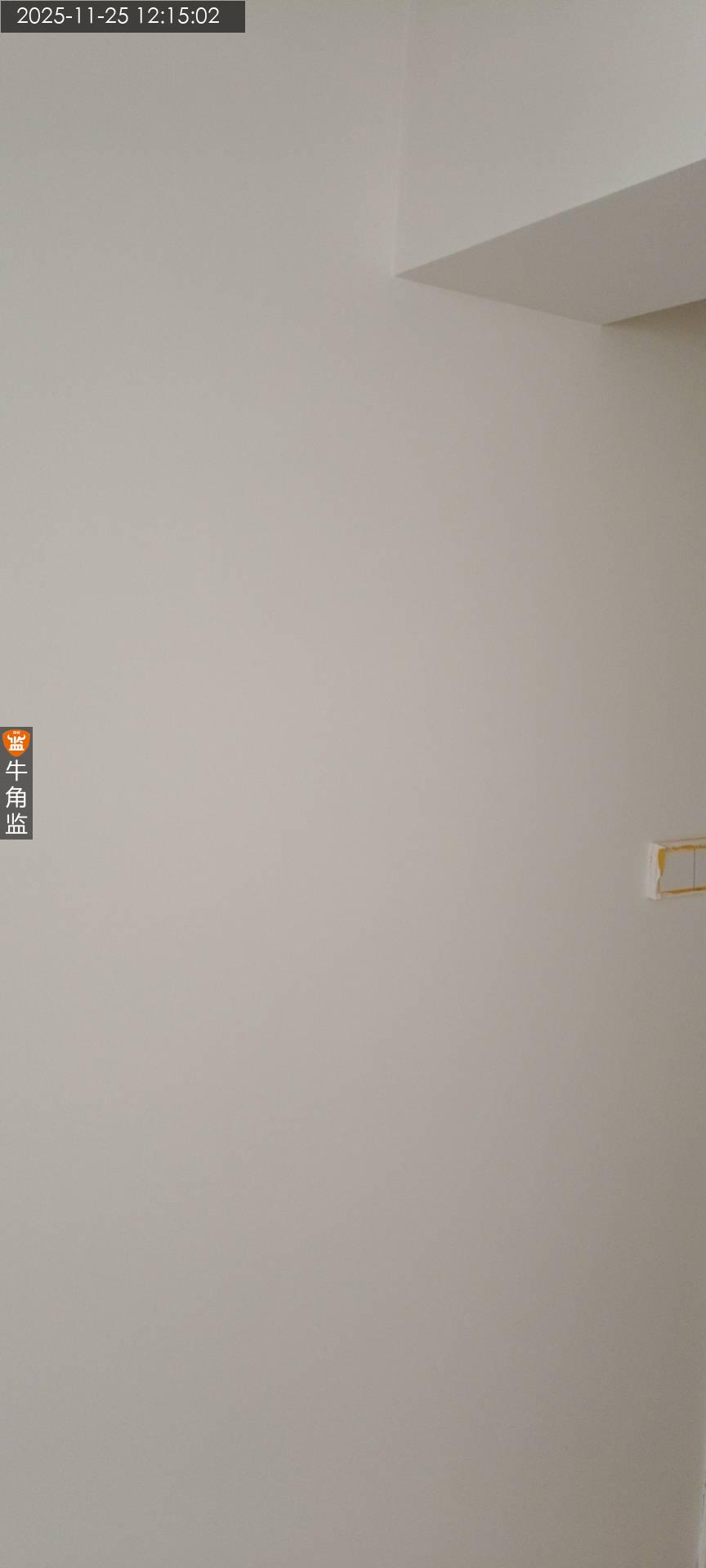

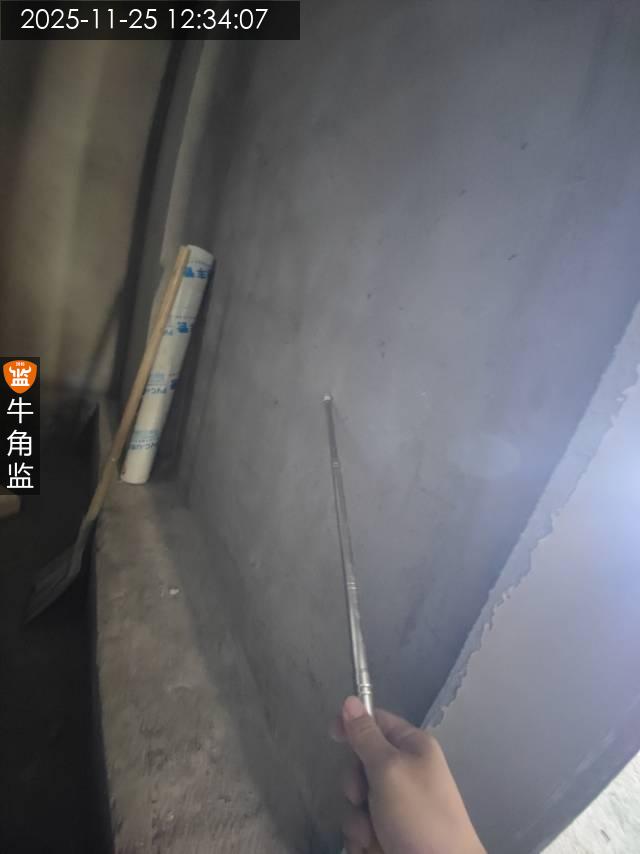

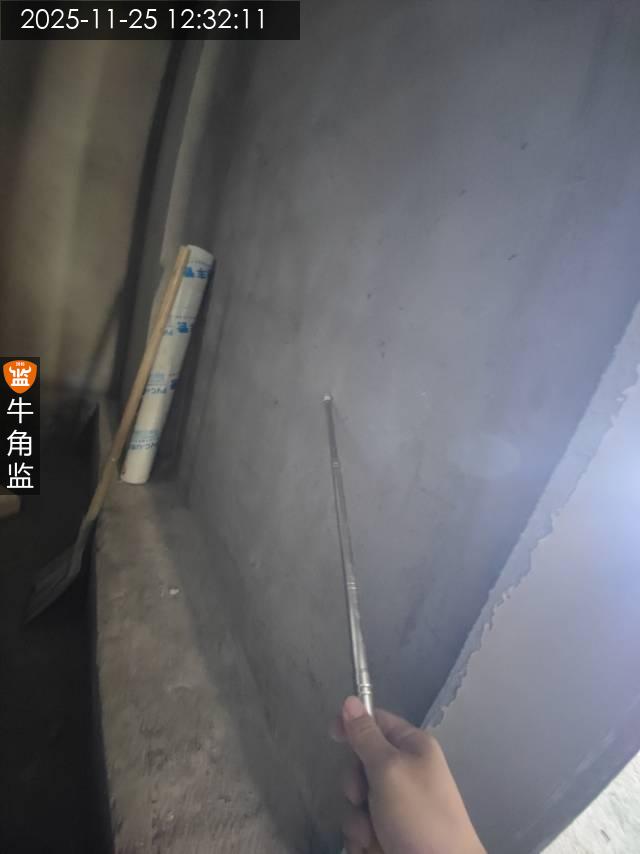

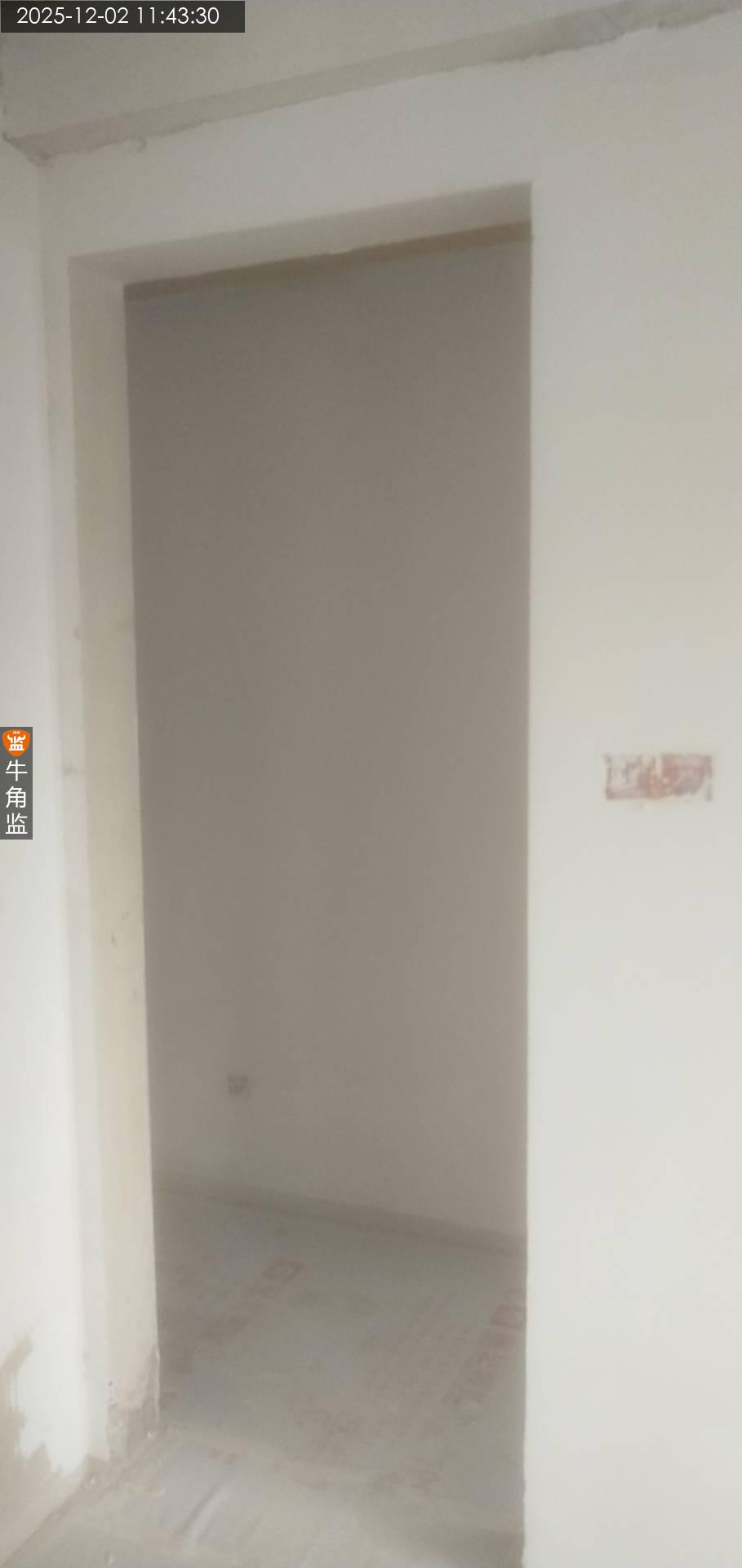

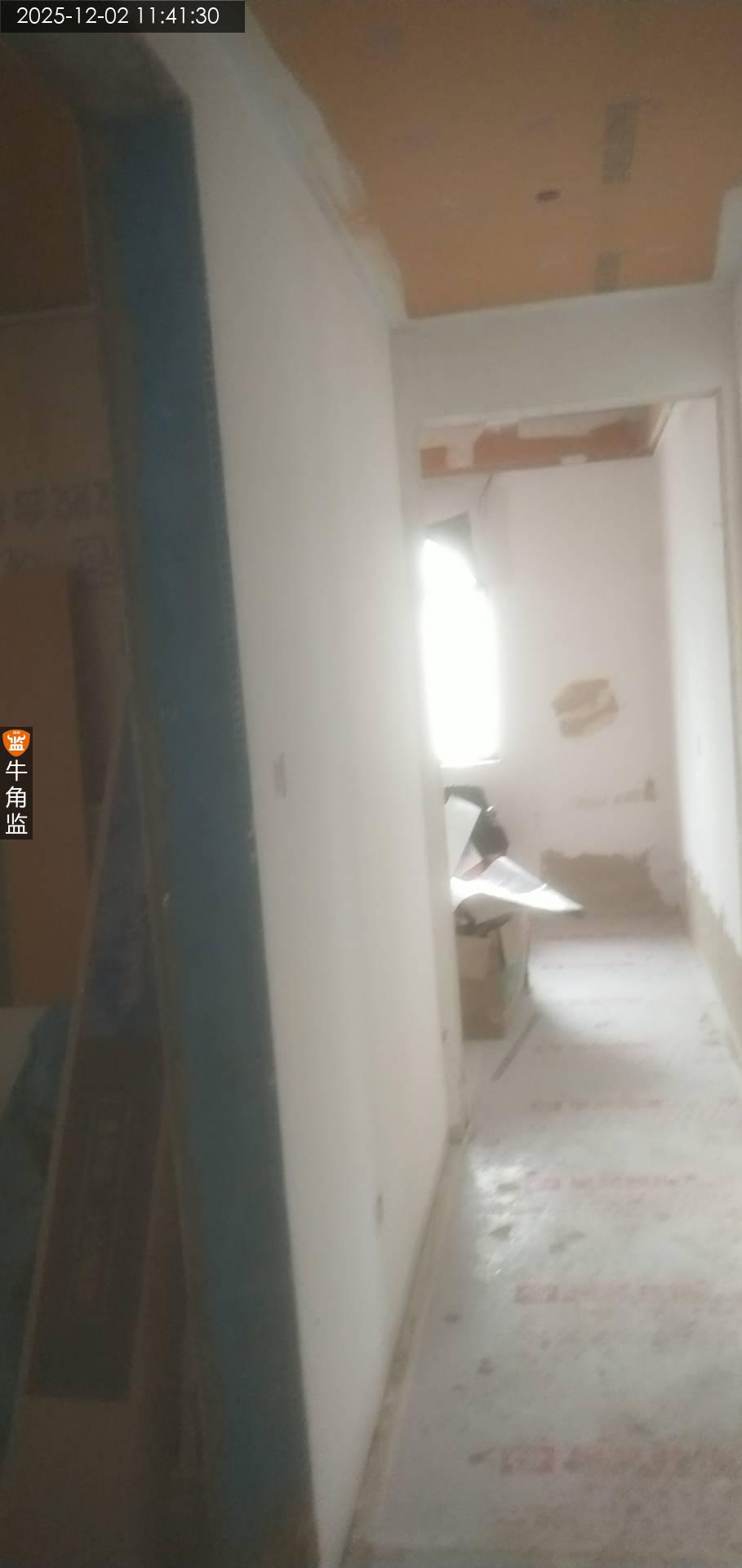

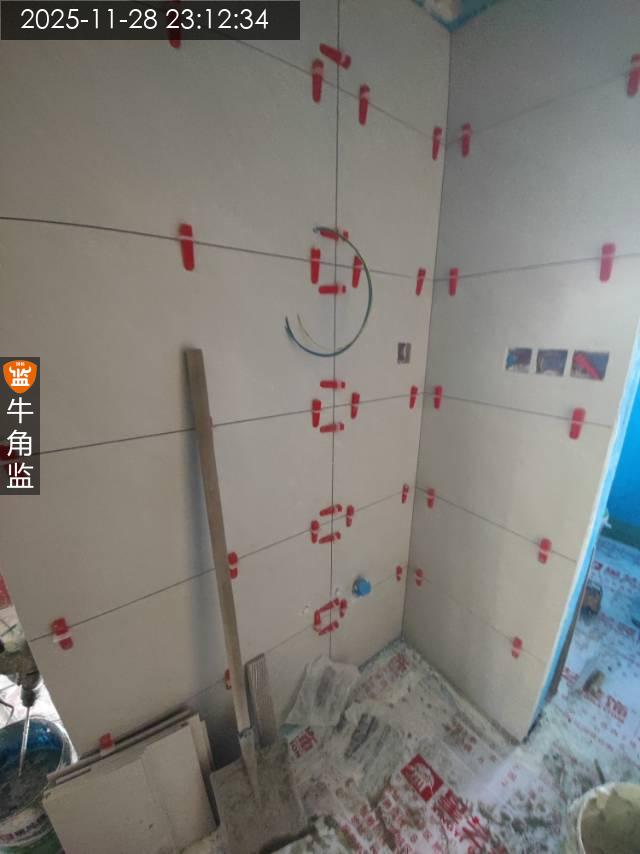

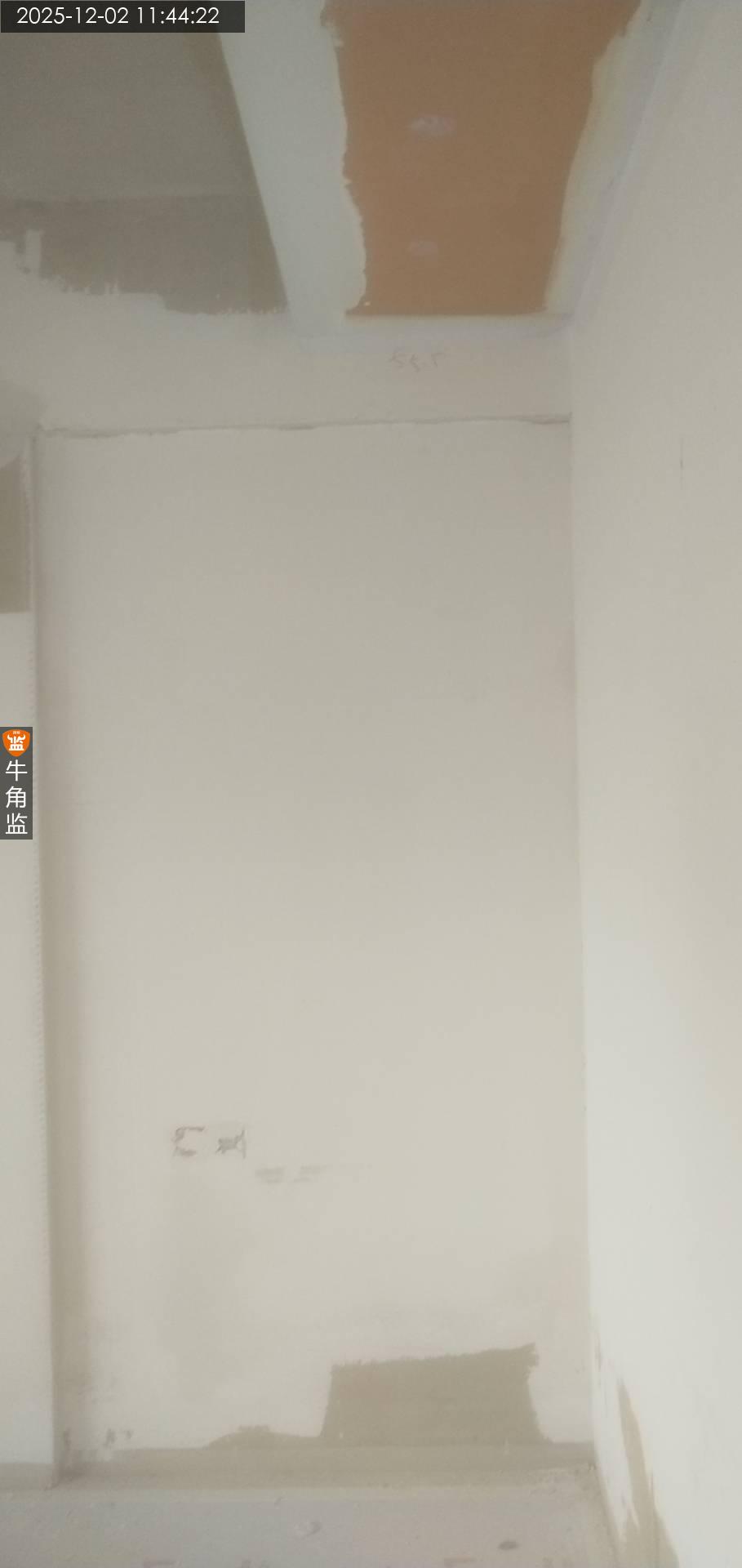

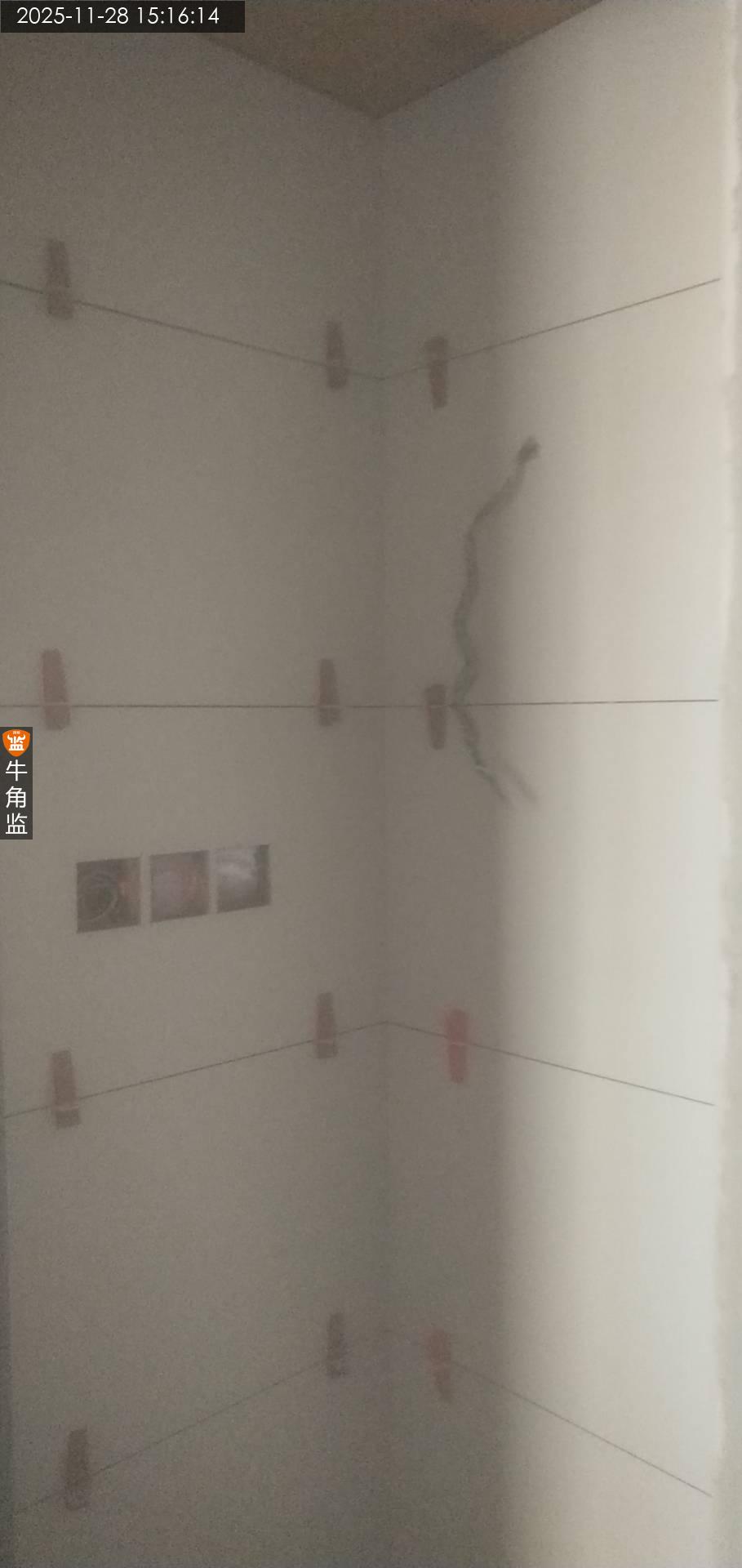

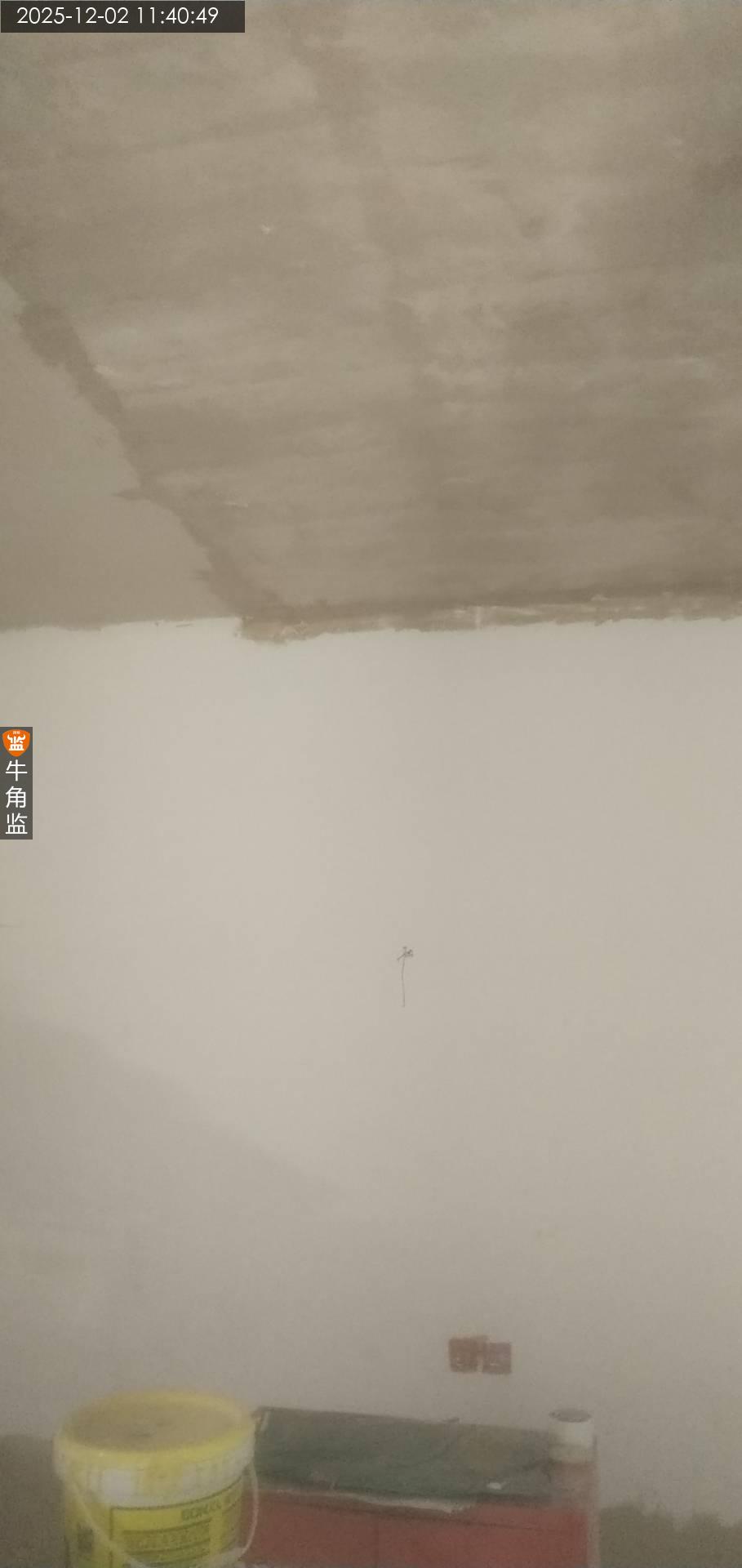

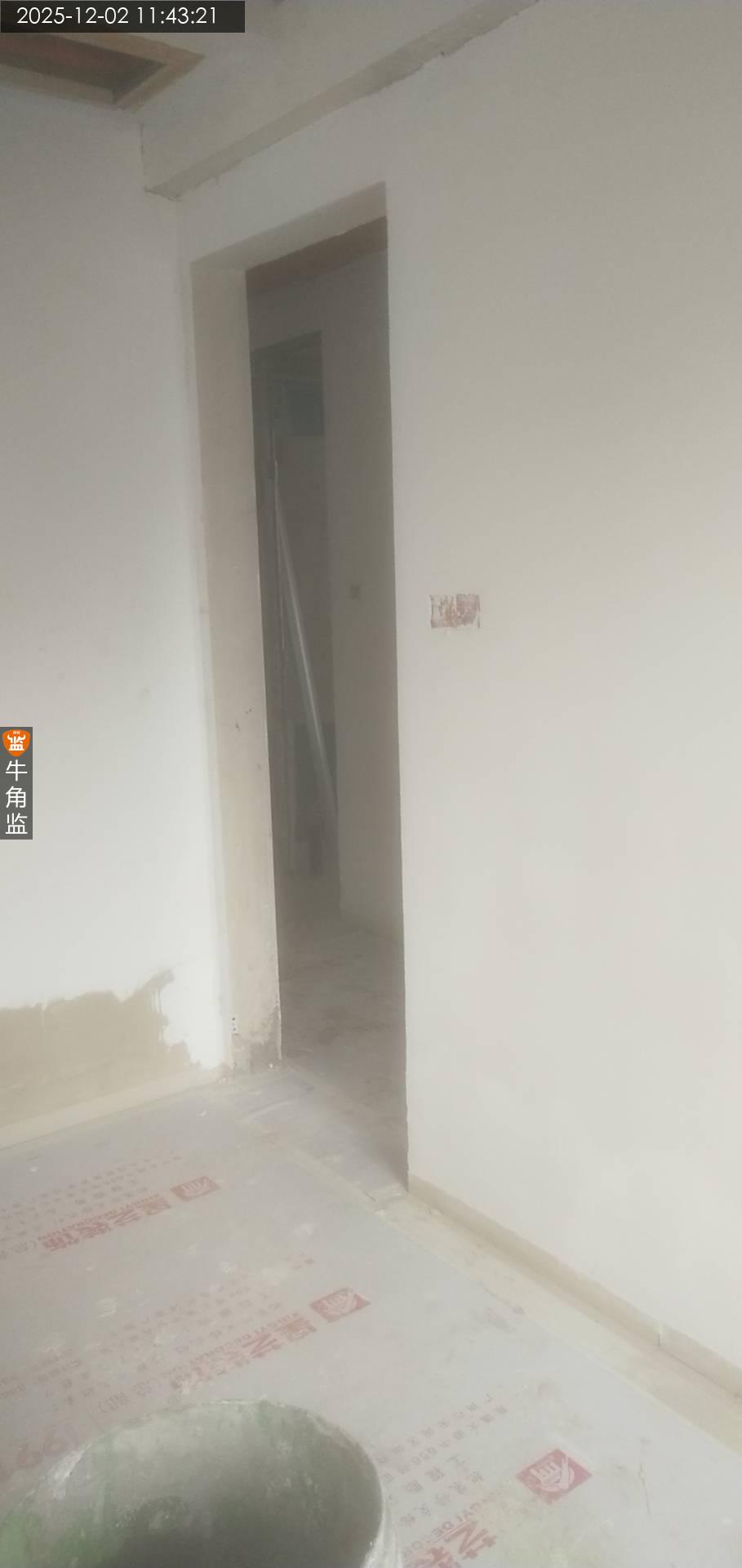

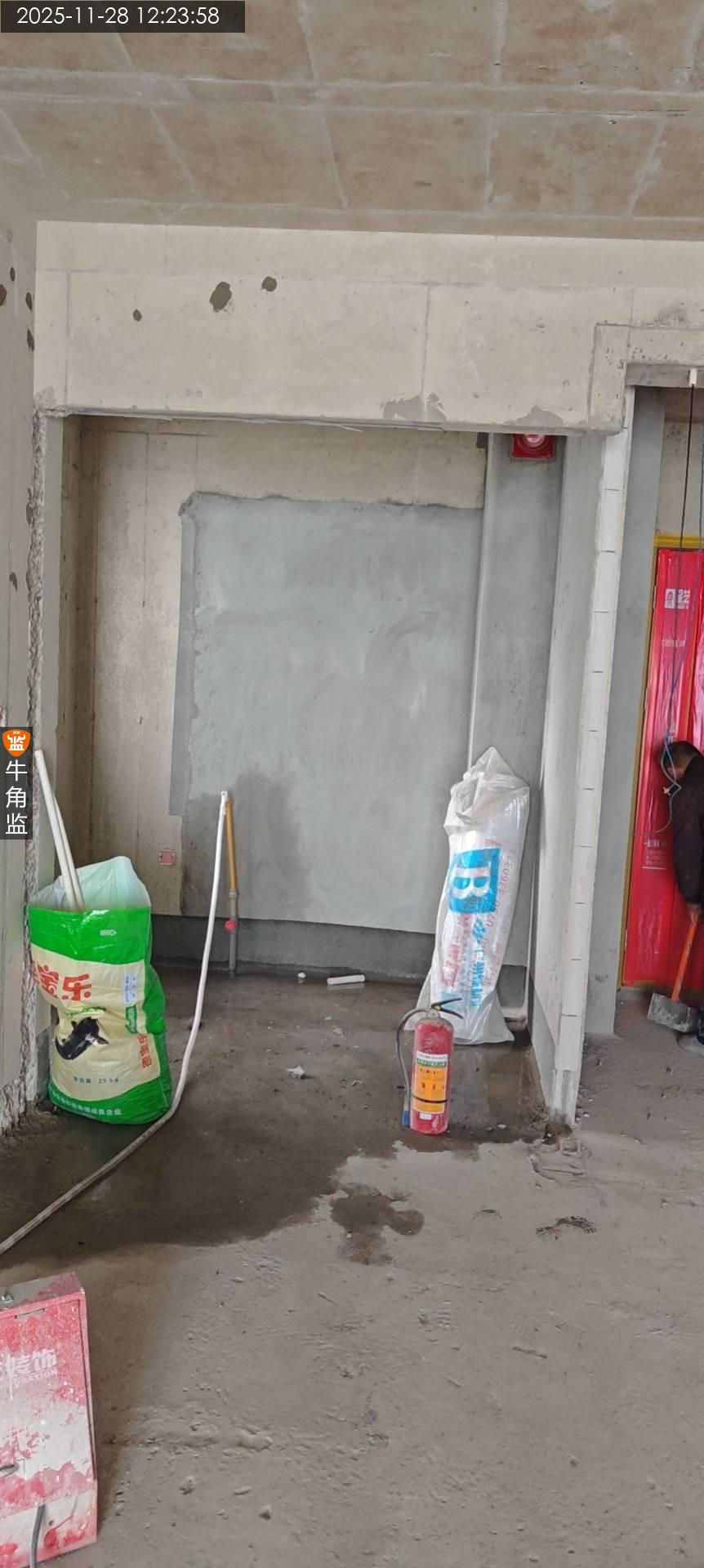

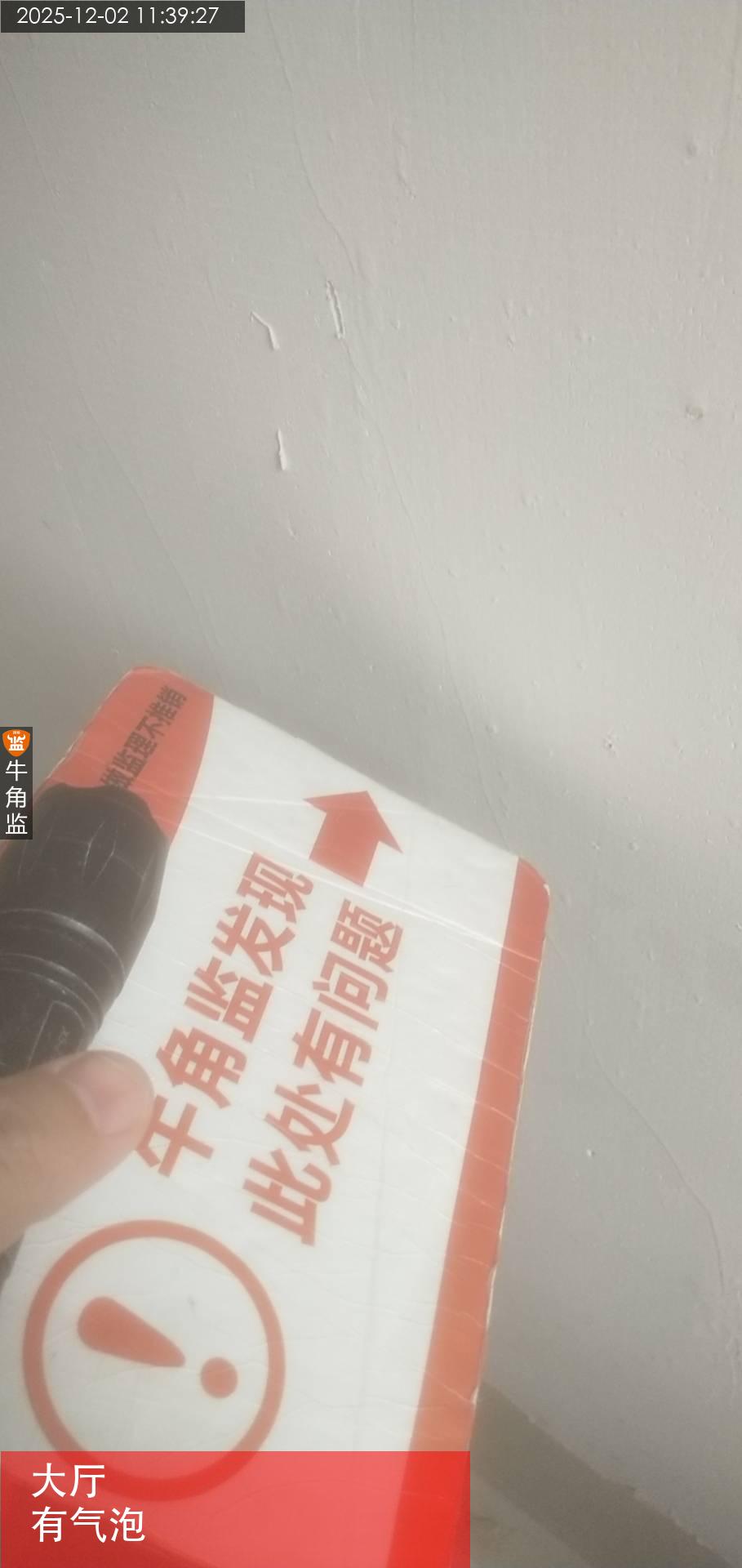

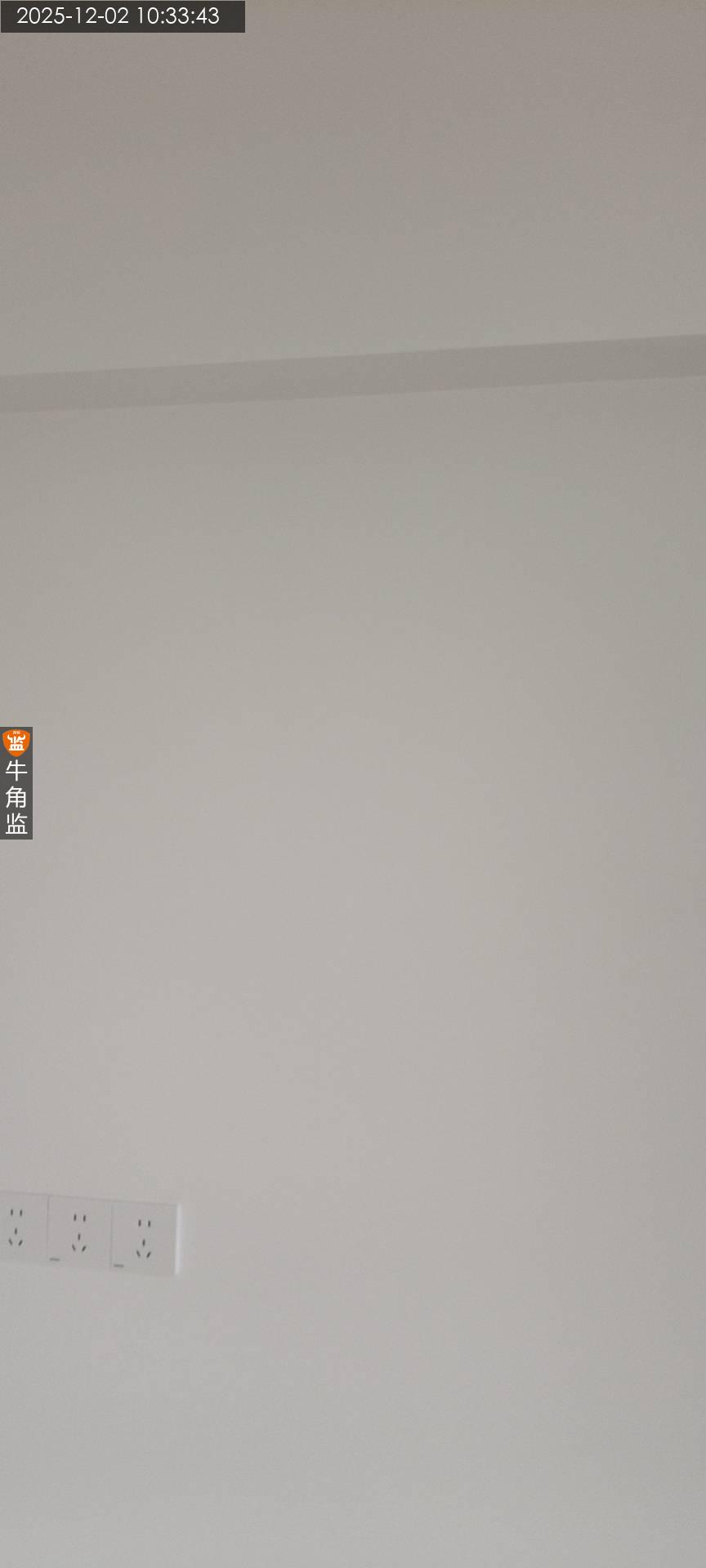

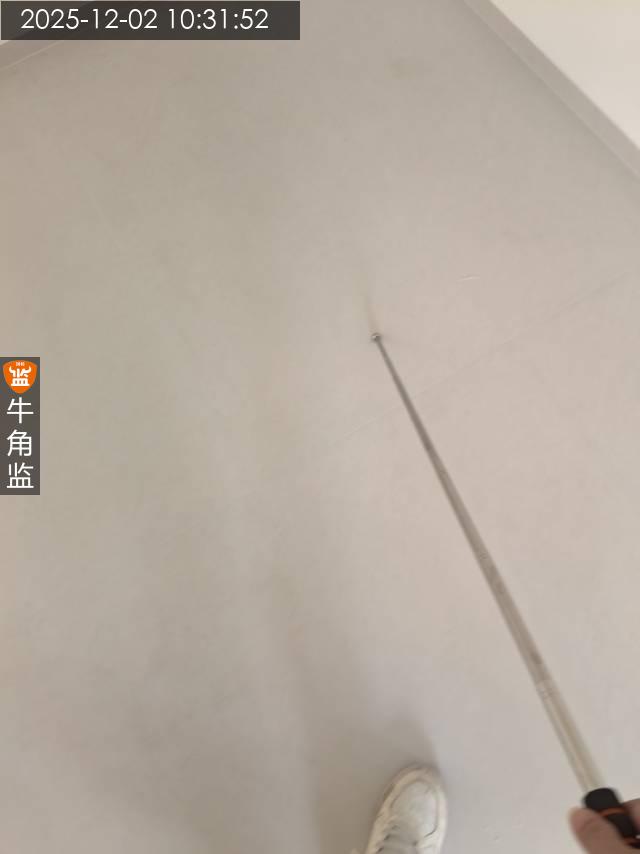

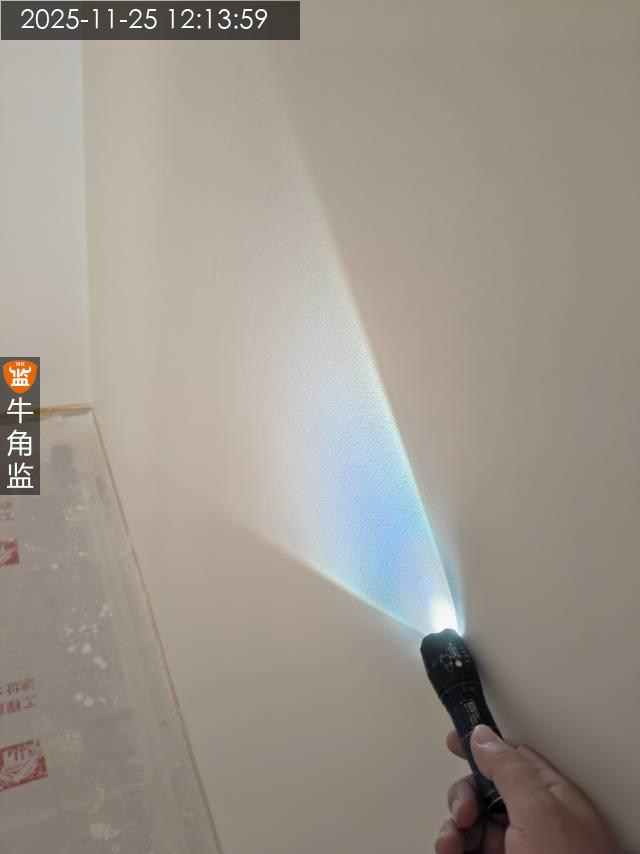

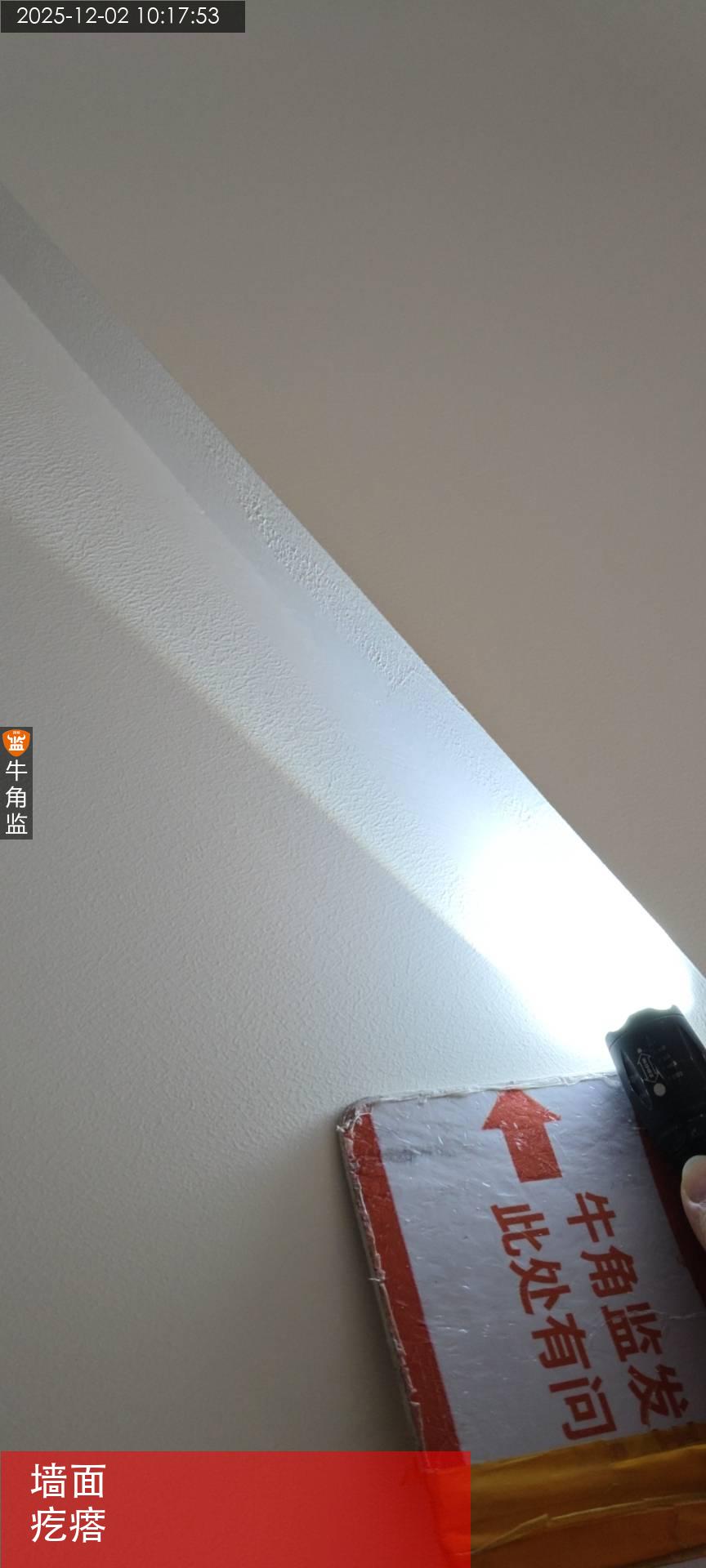

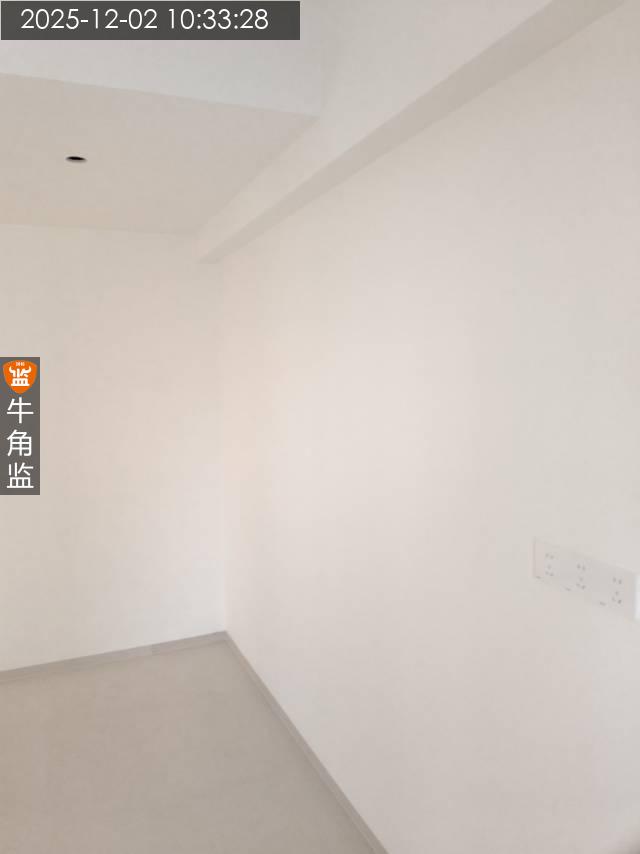

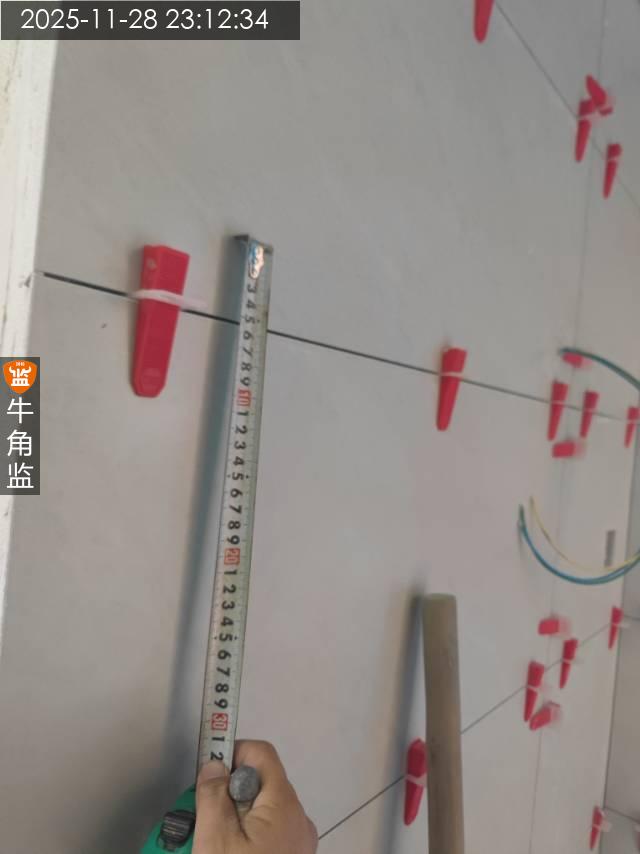

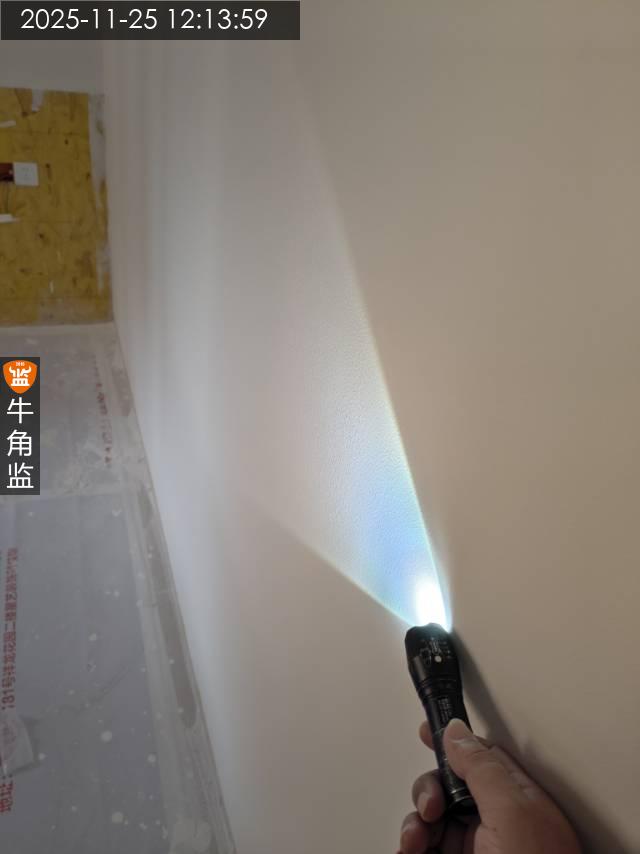

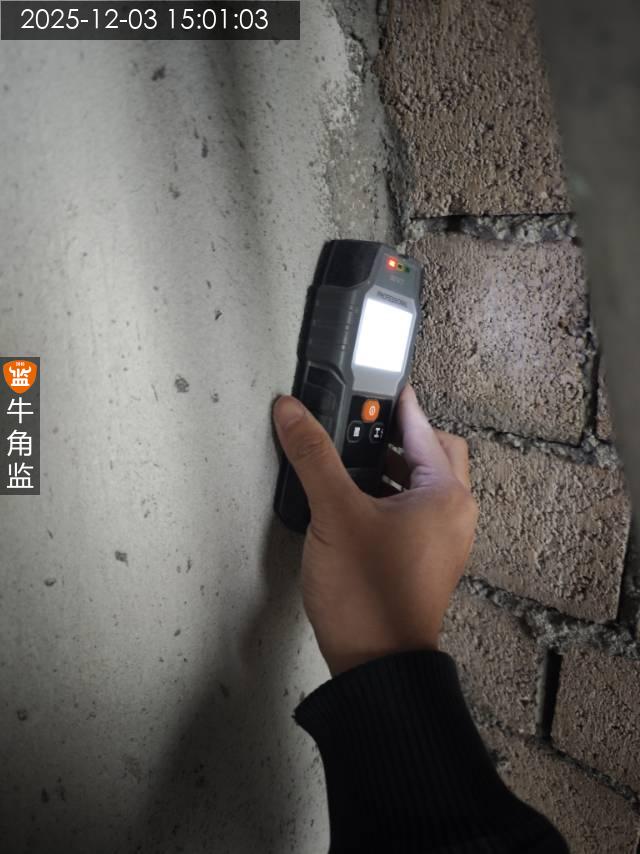

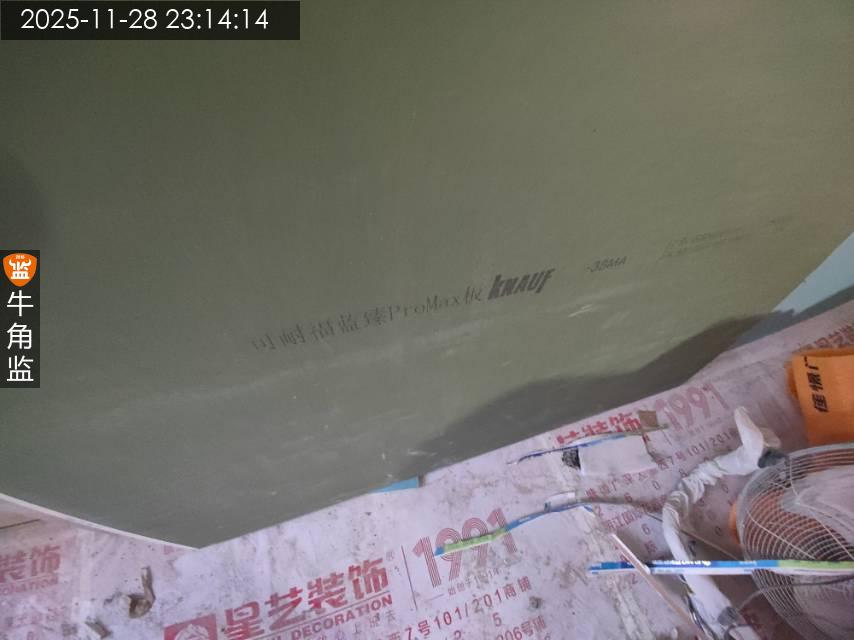

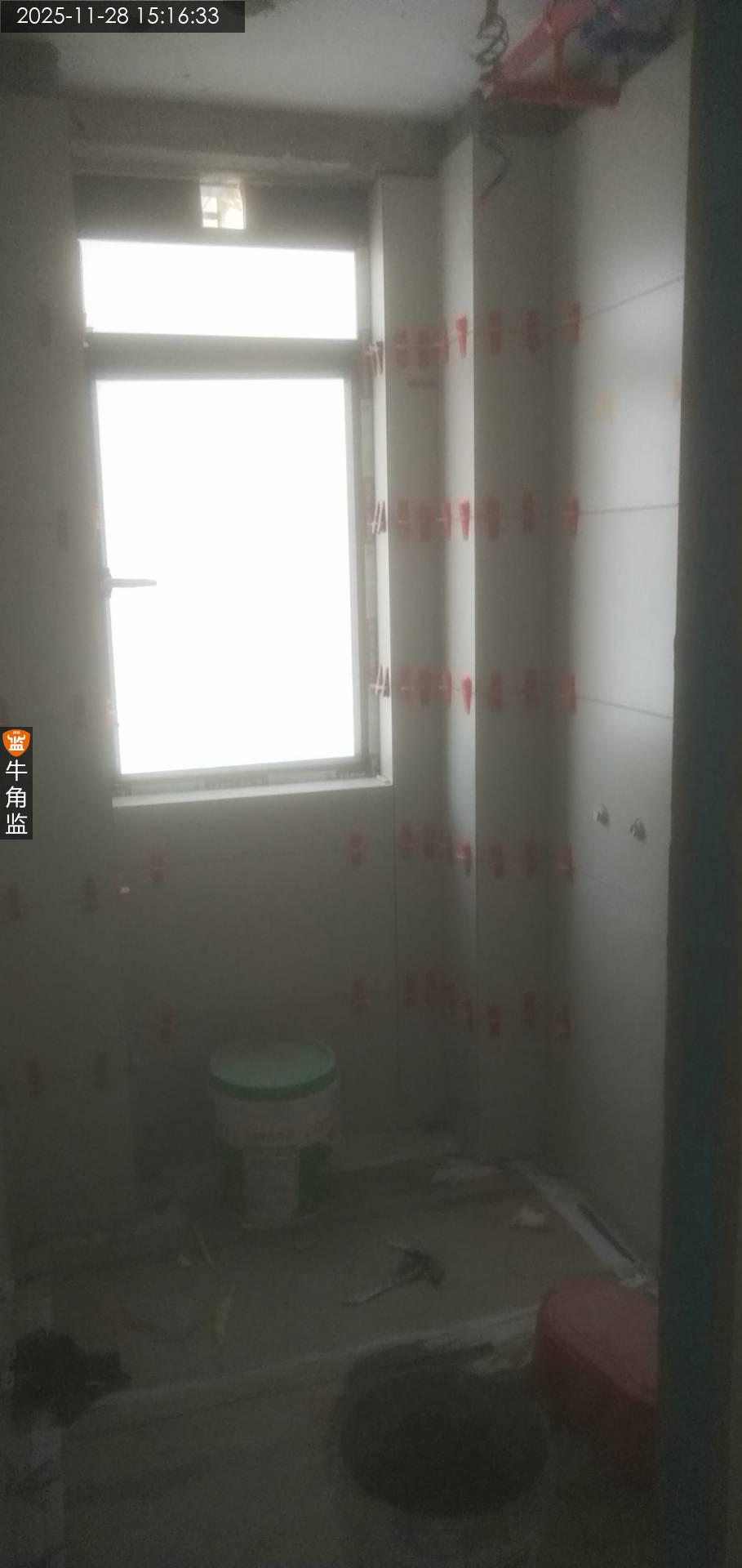

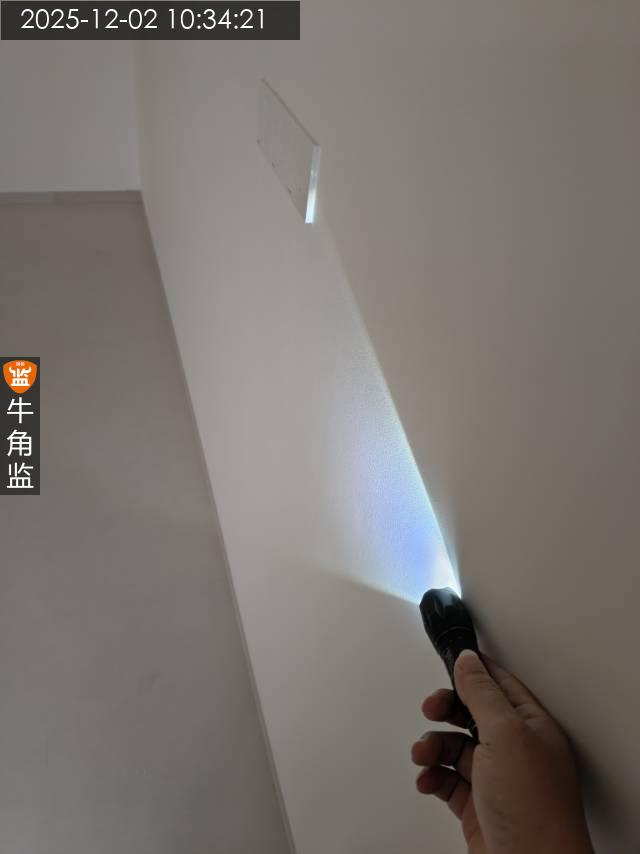

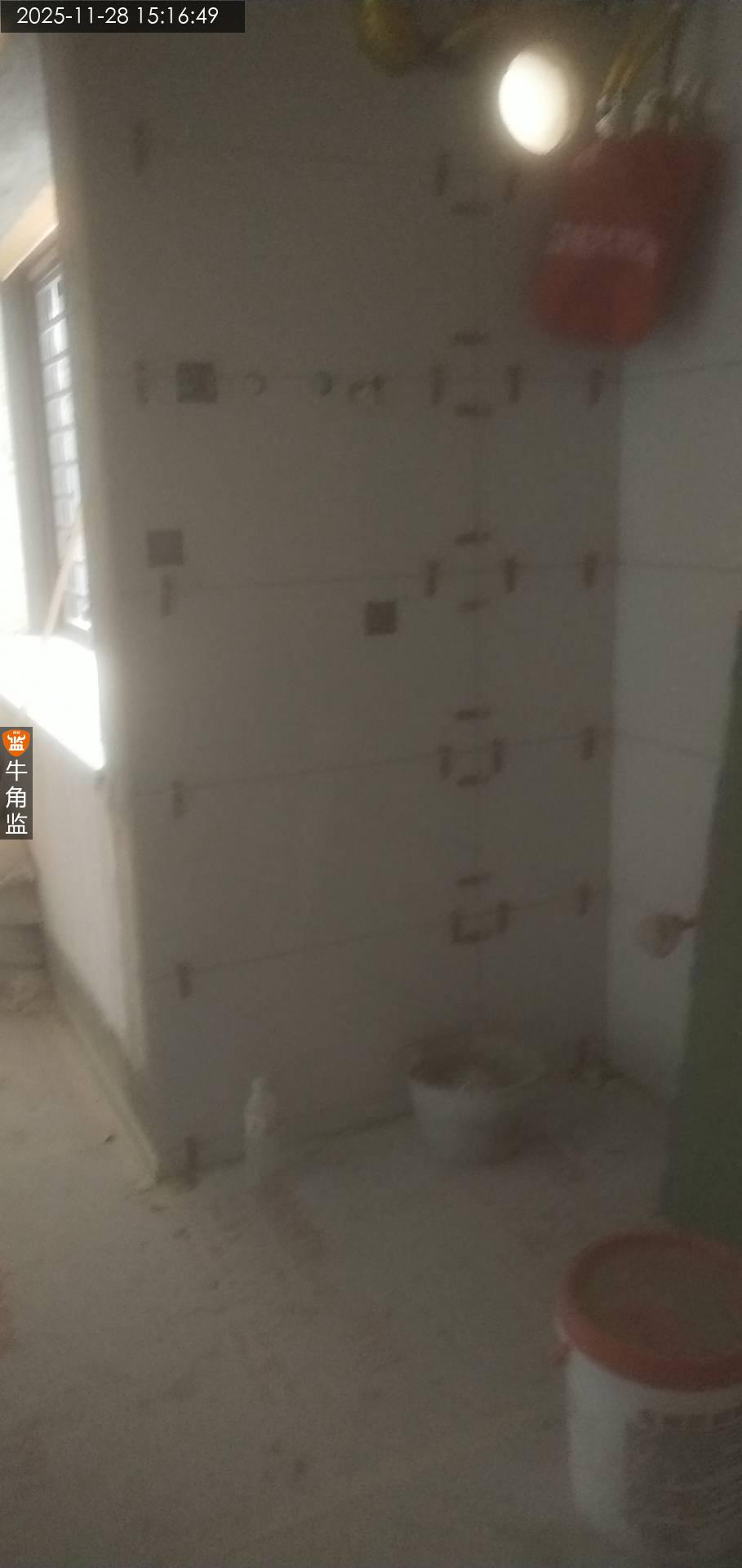

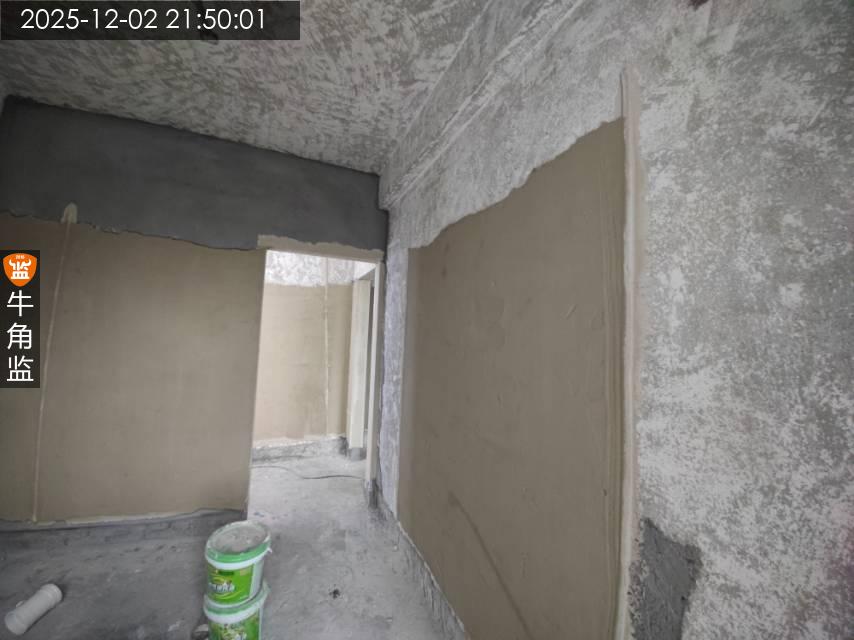

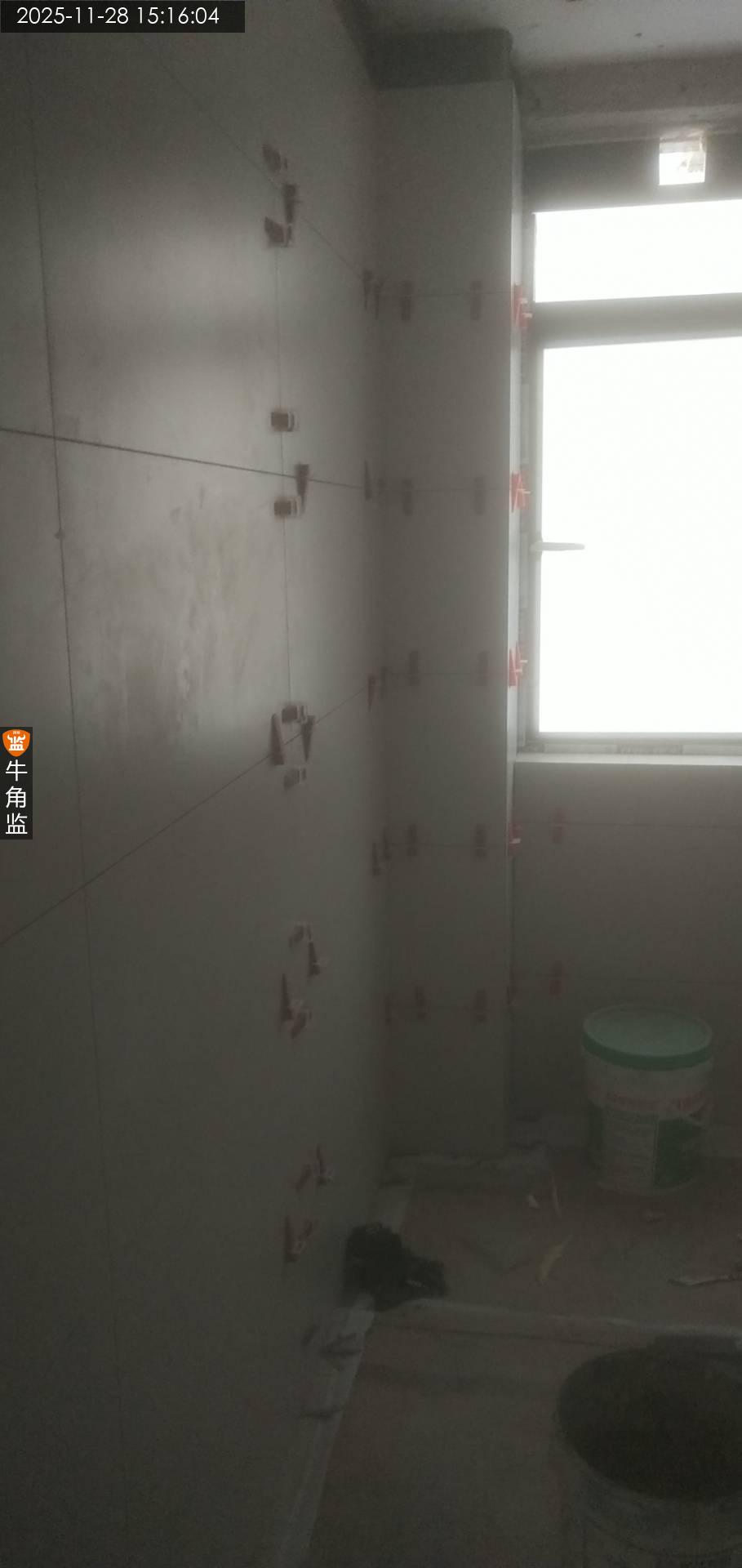

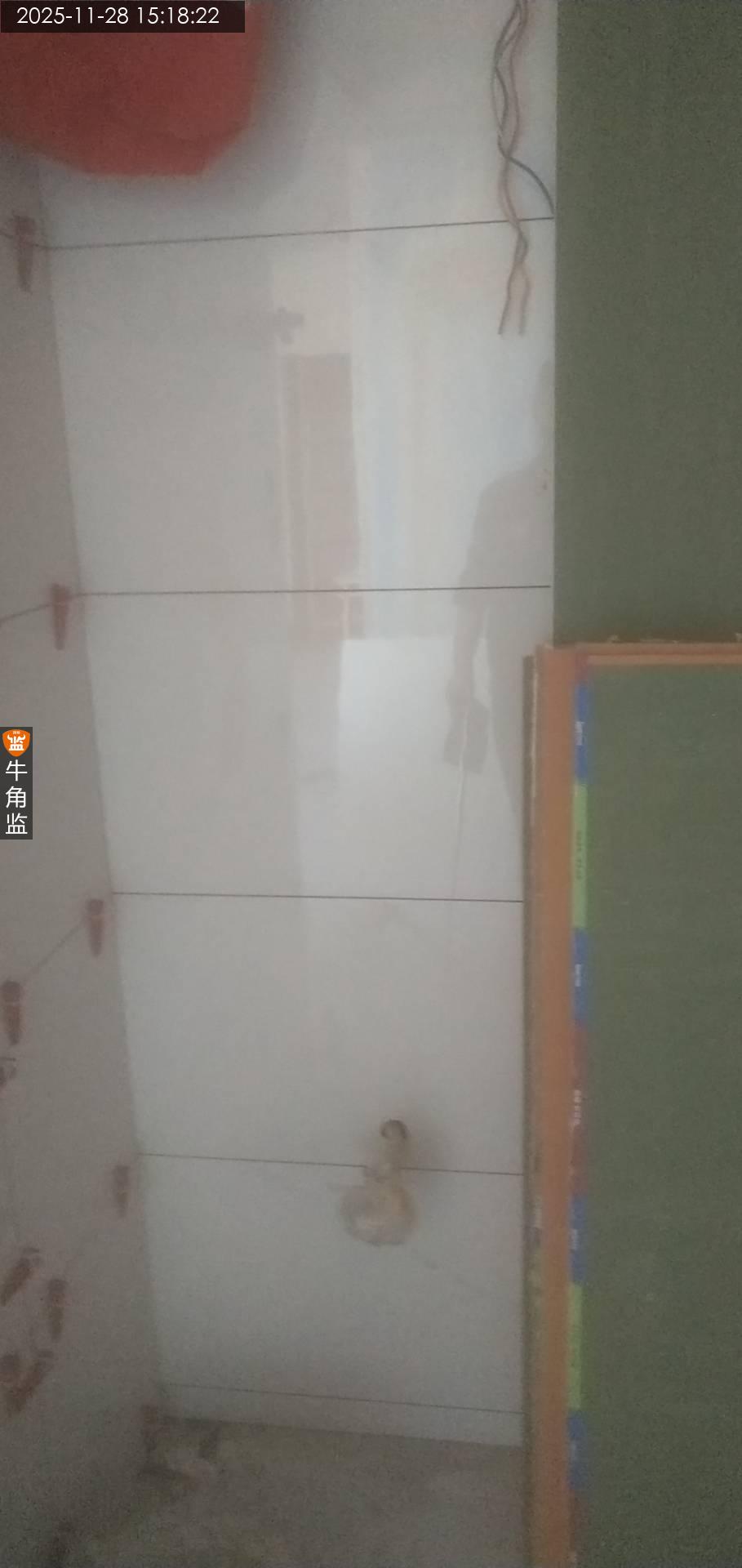

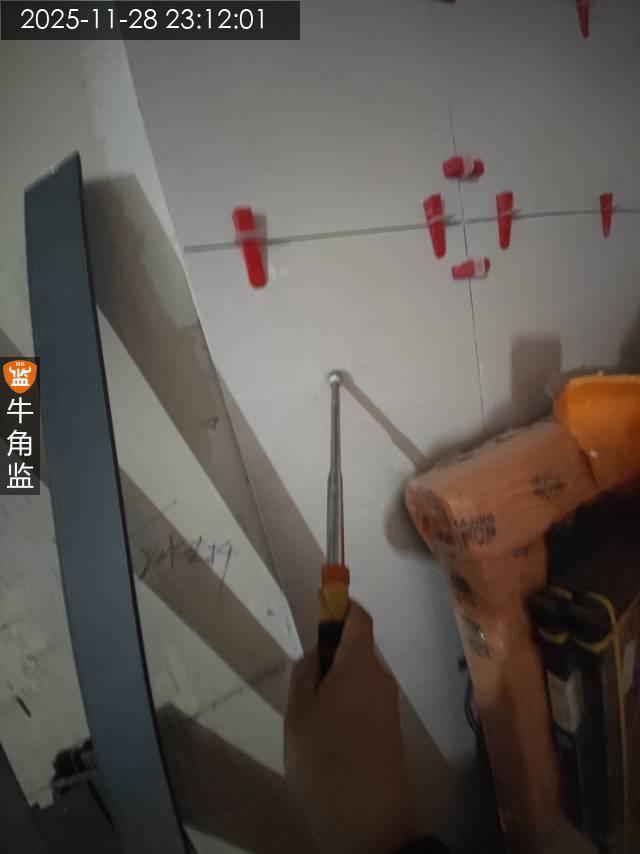

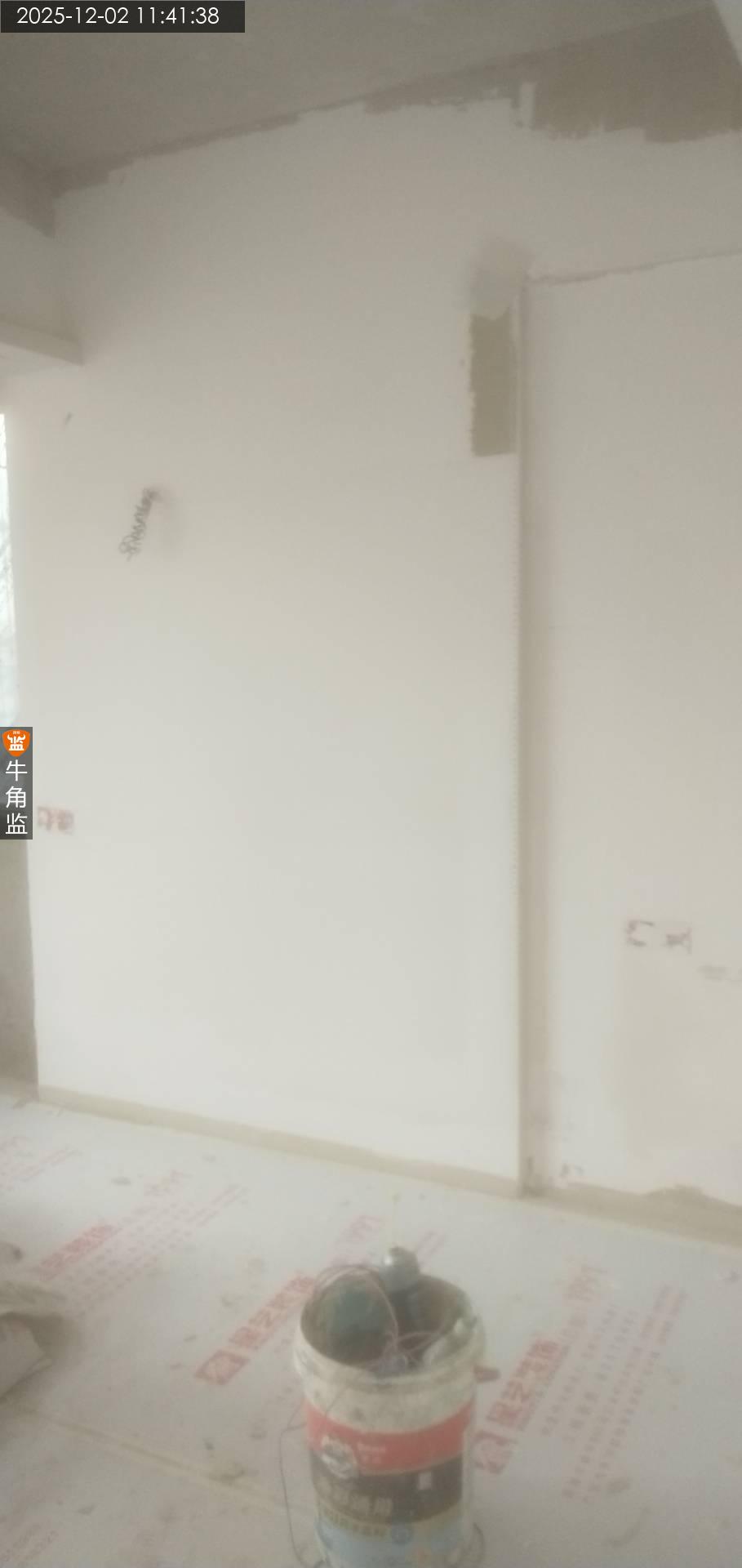

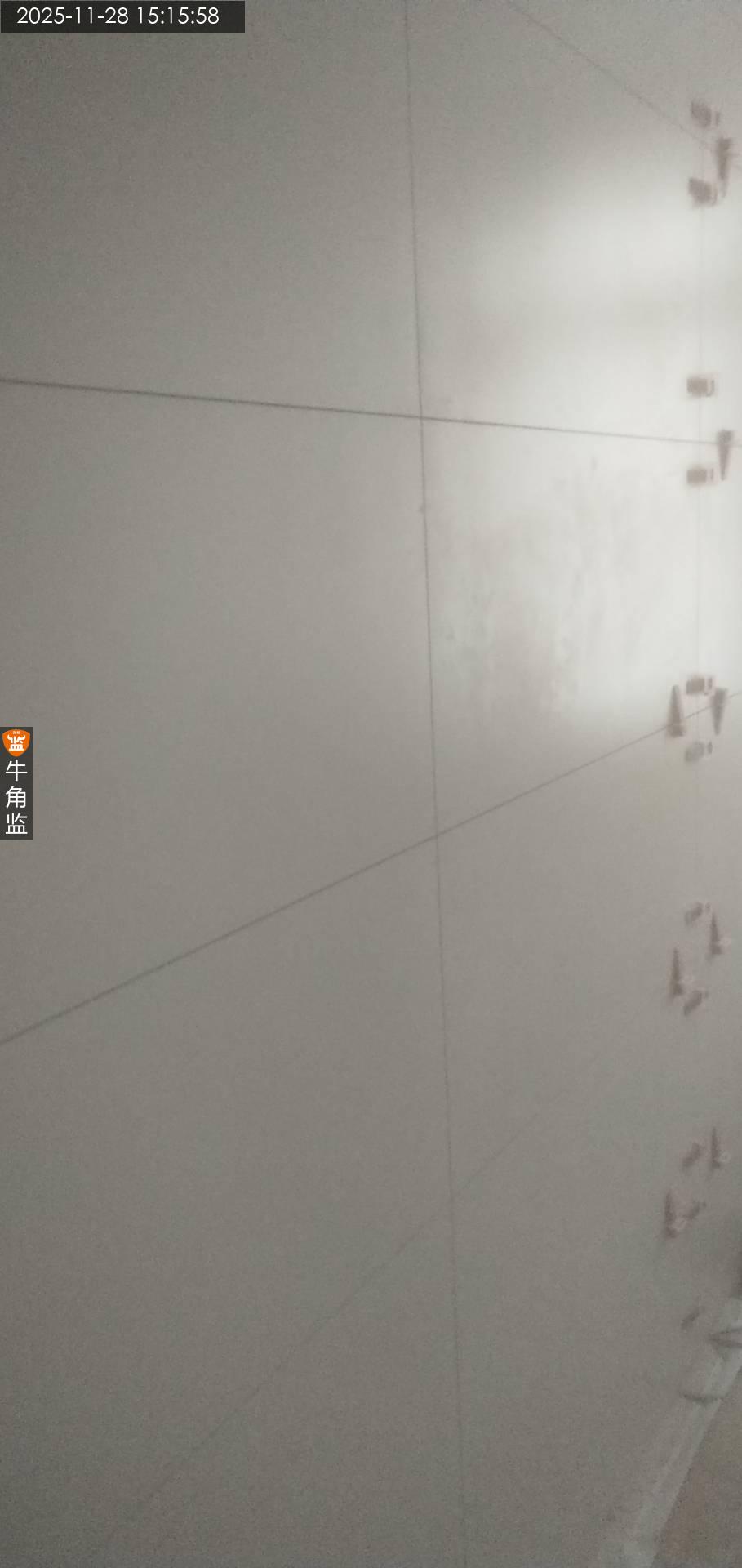

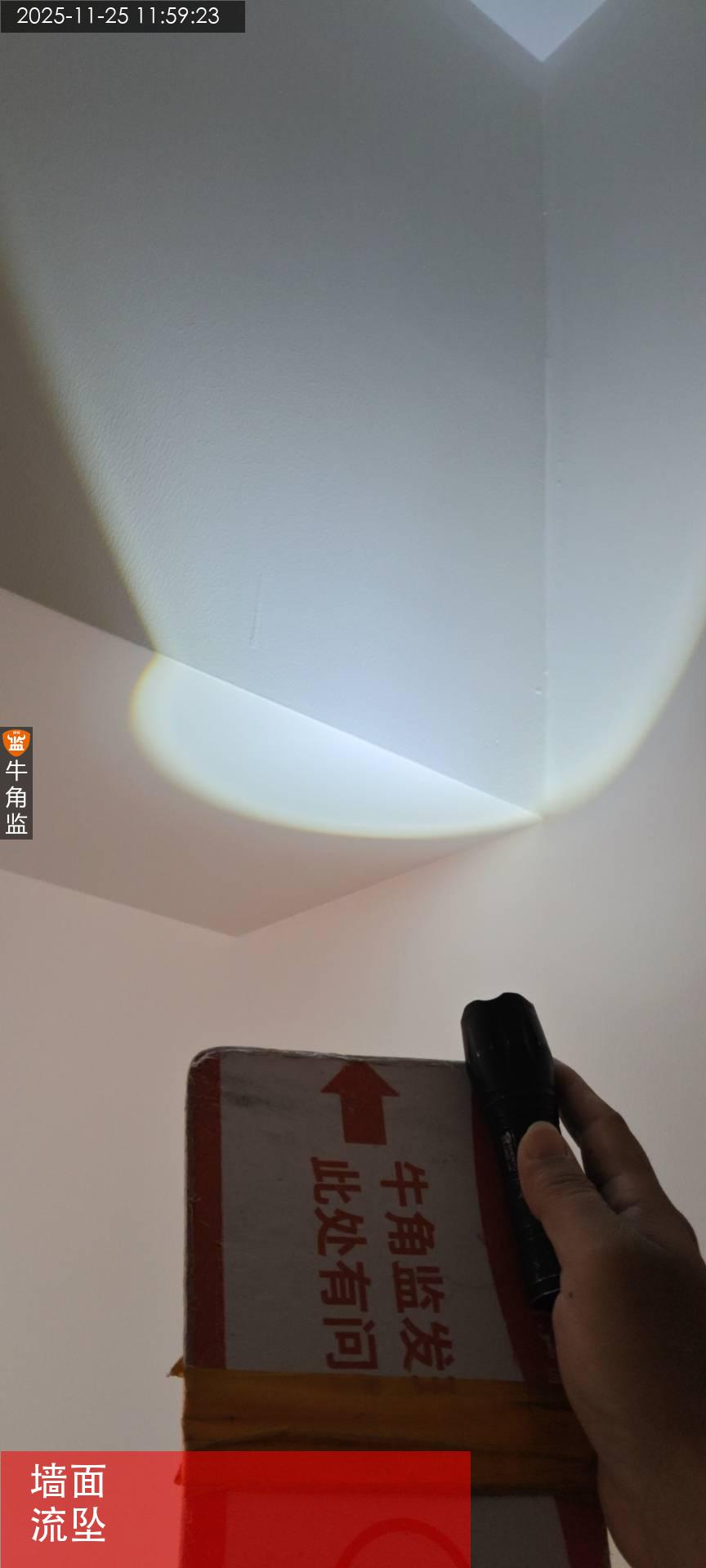

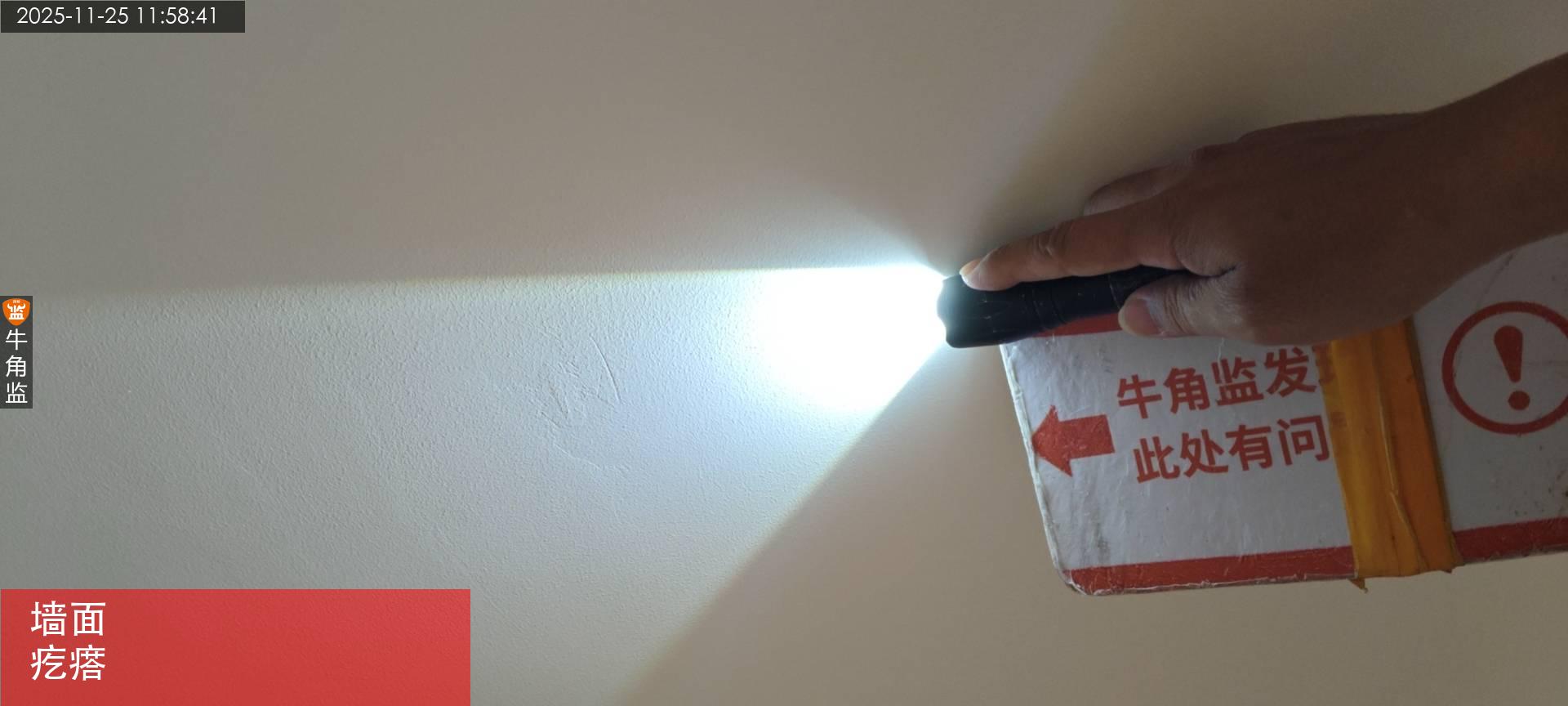

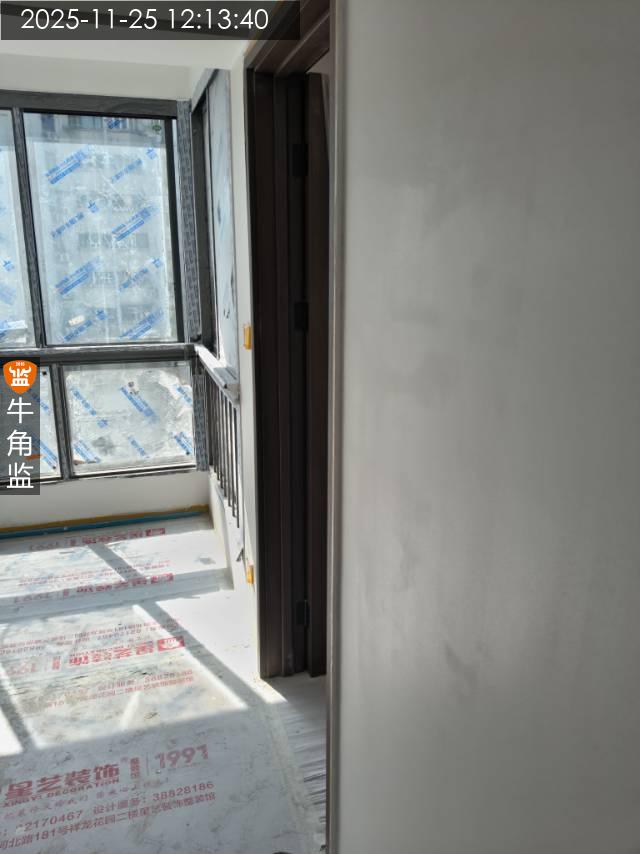

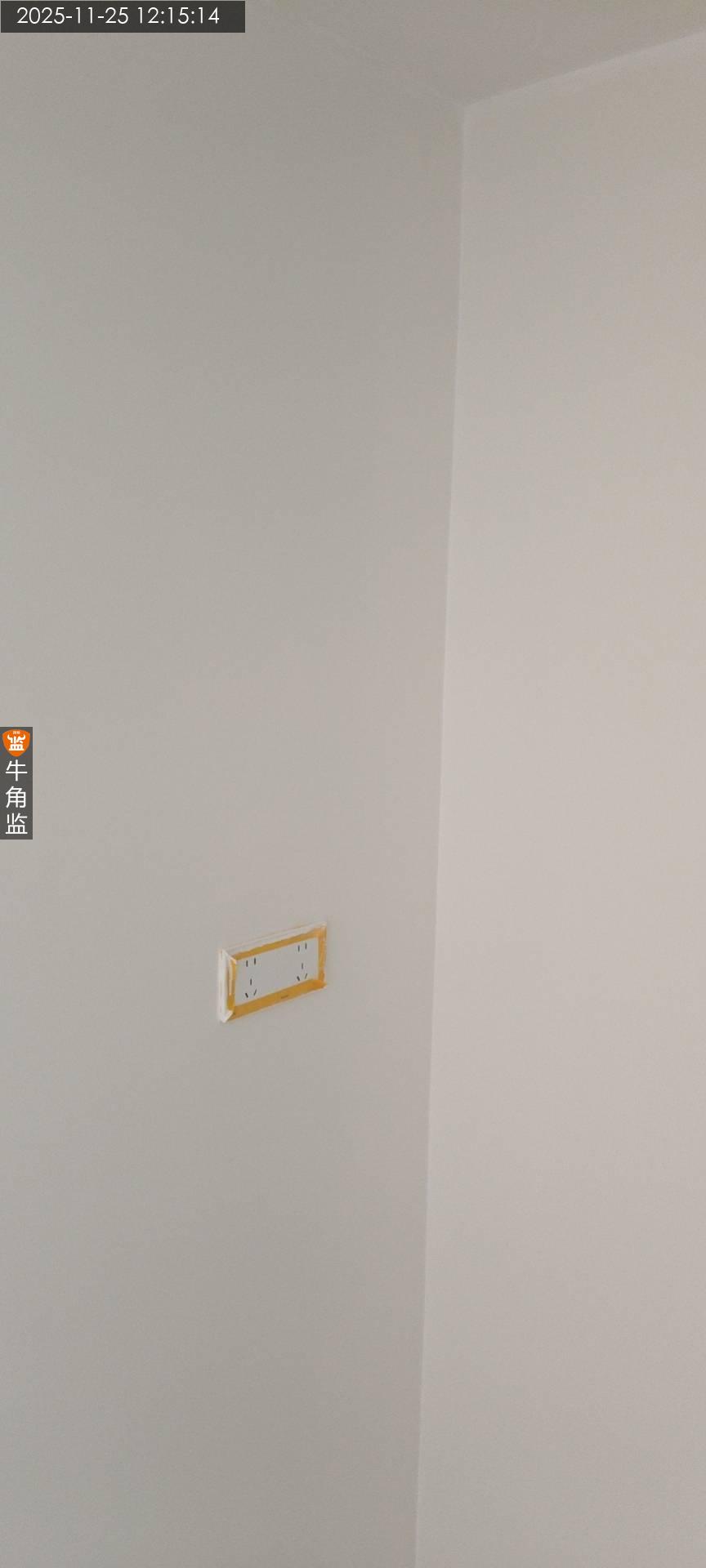

5.本次发现的问题隐患:①强光侧向全检墙面,墙面腻子有砂眼,气泡。要求修复处理好。

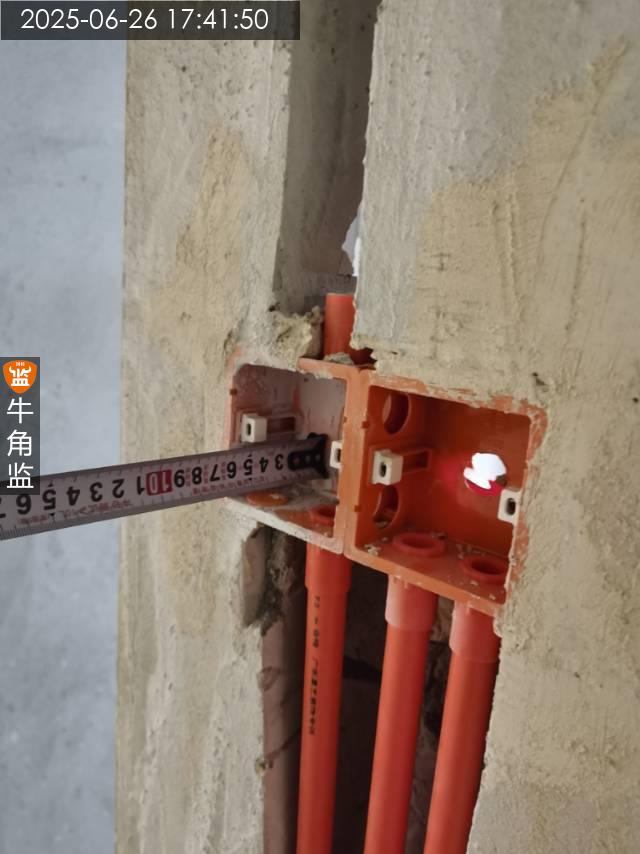

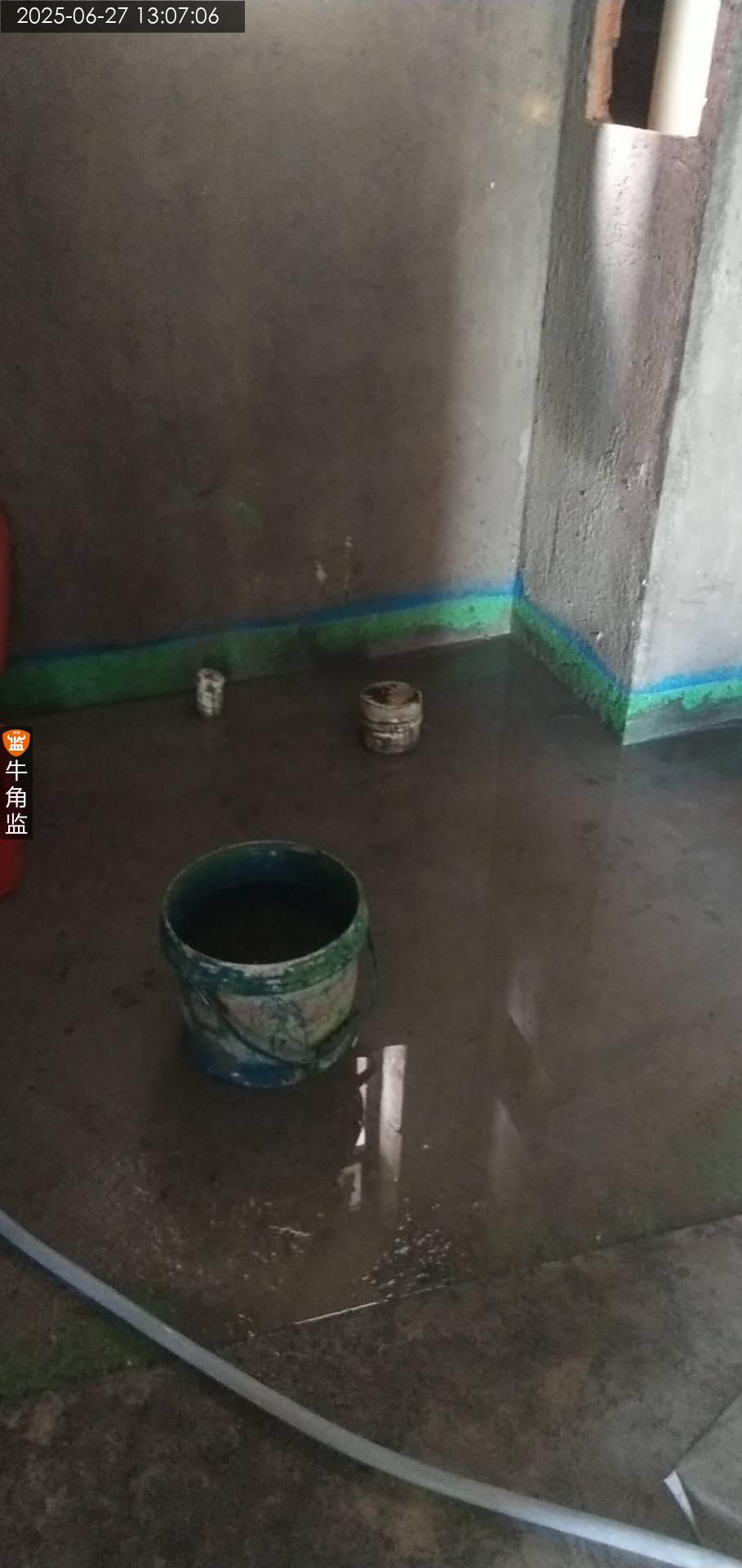

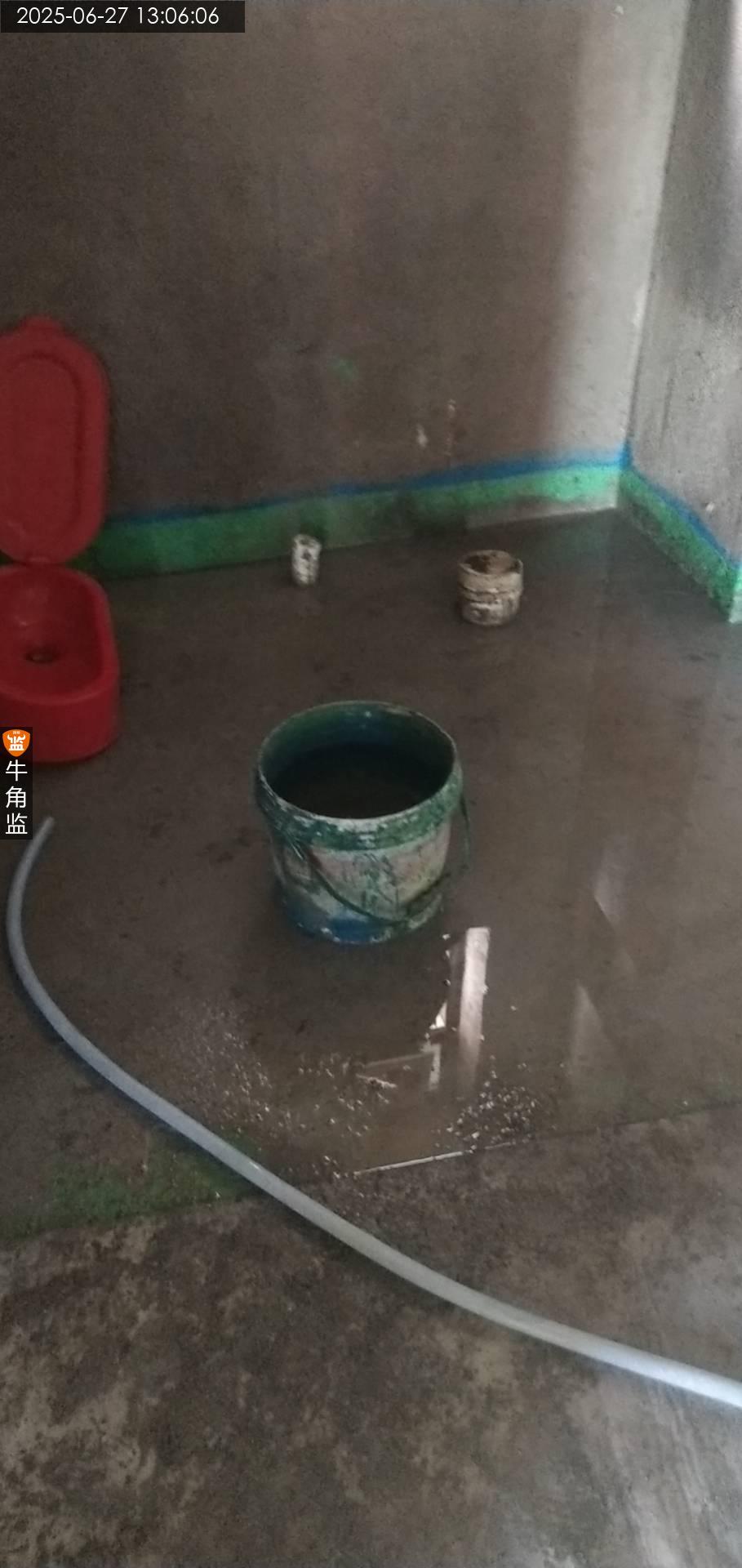

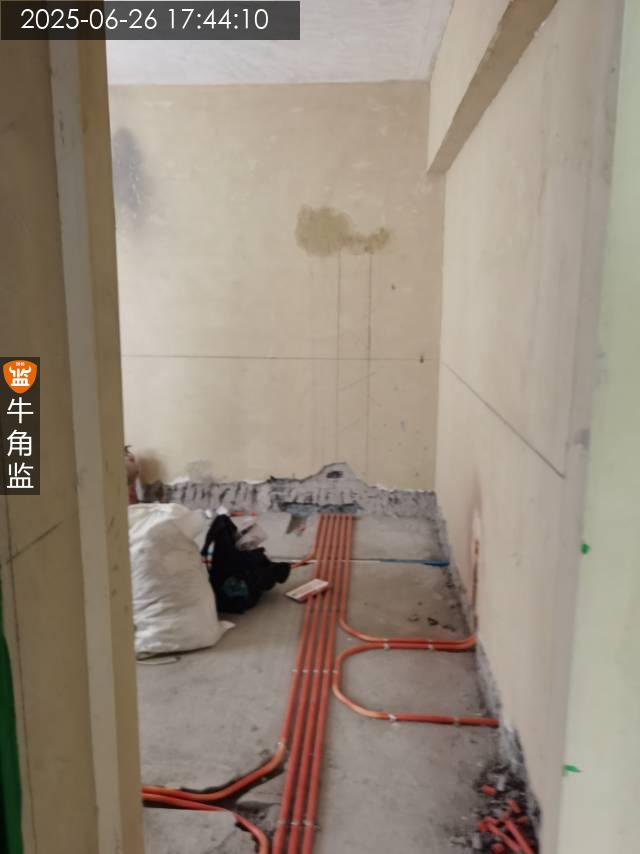

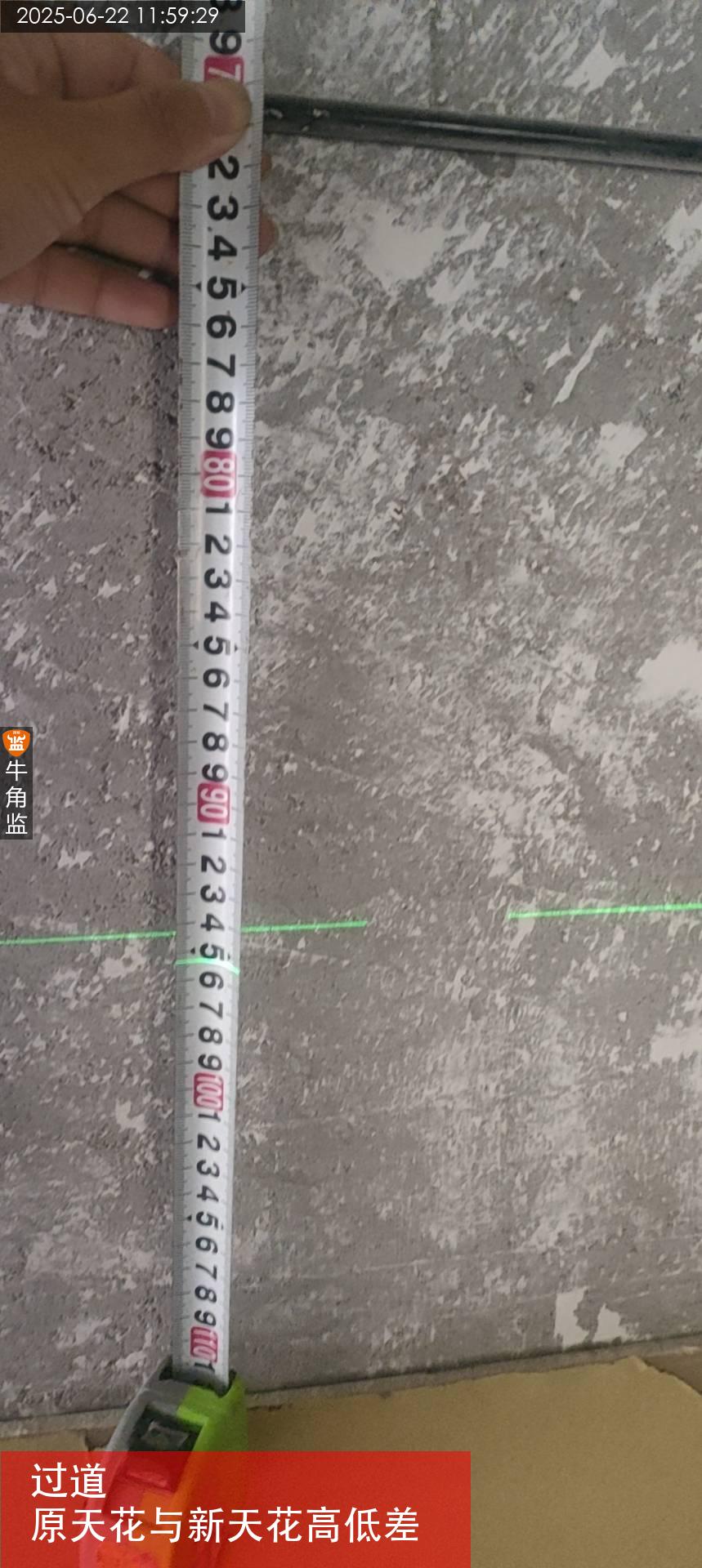

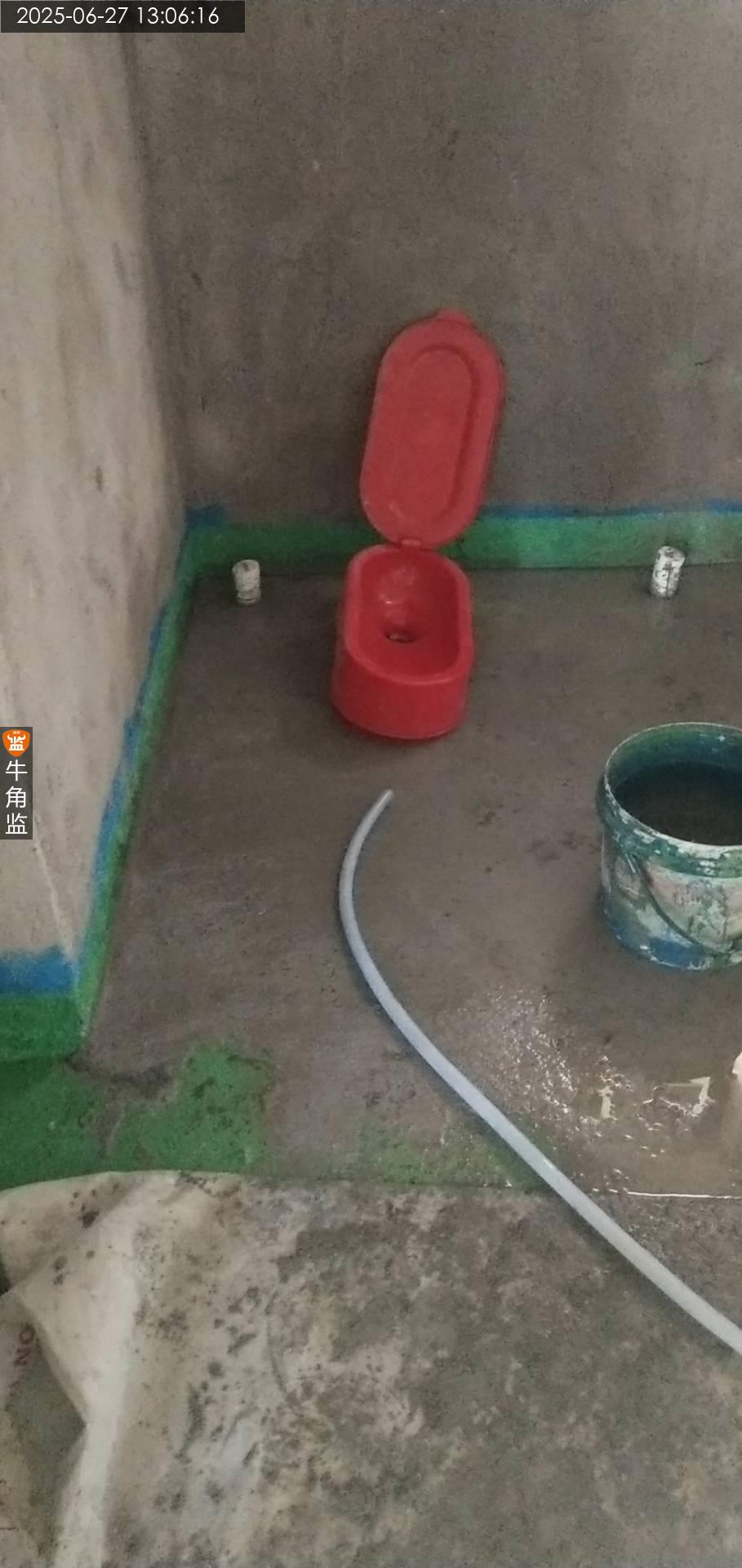

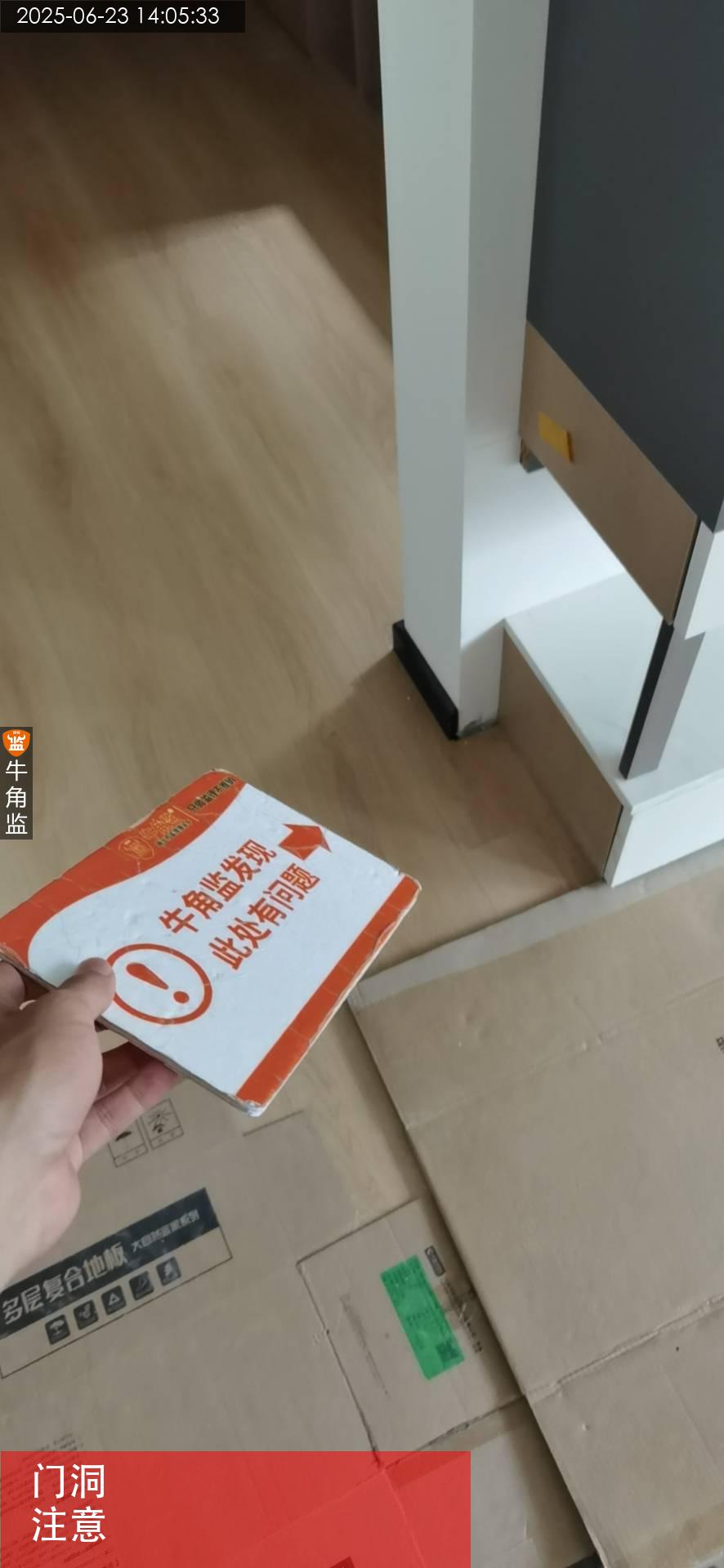

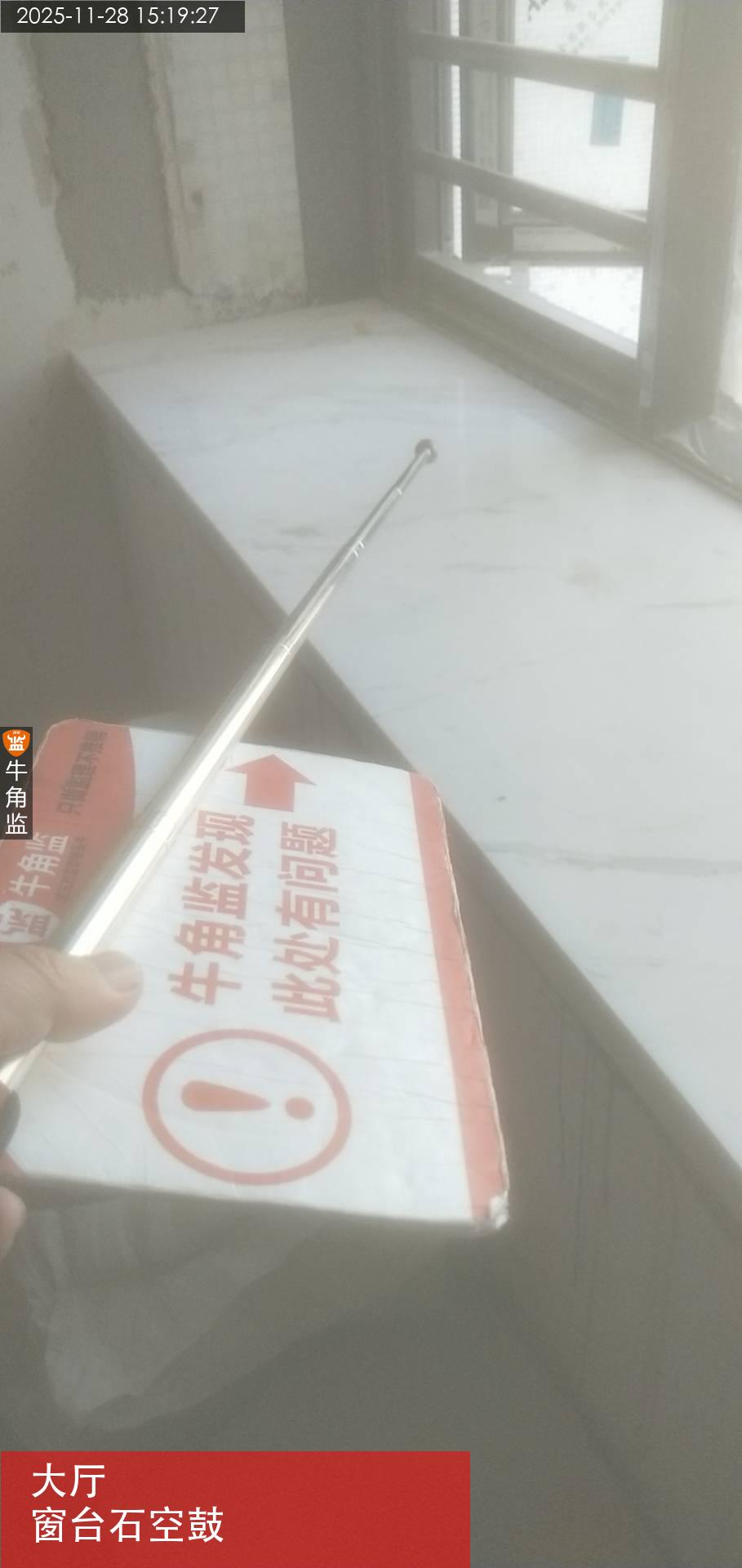

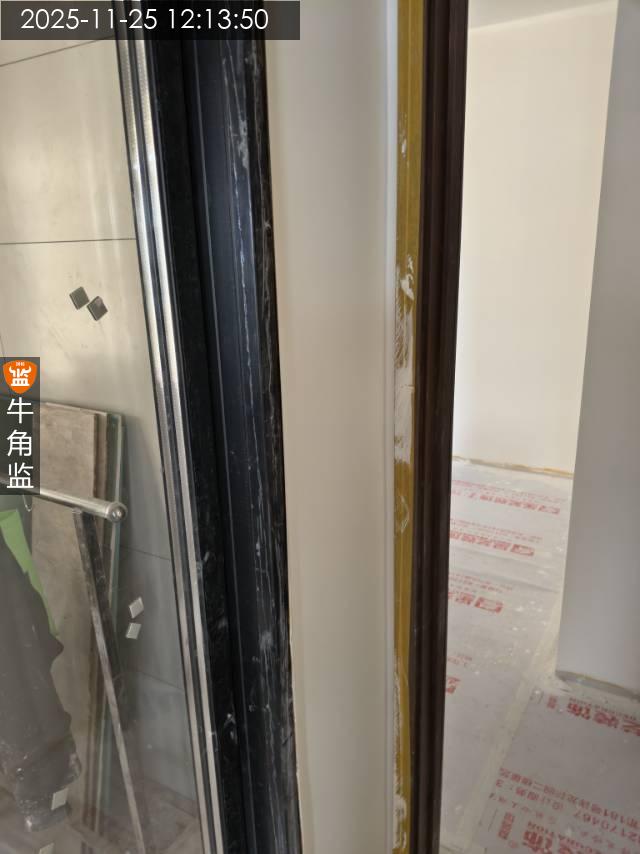

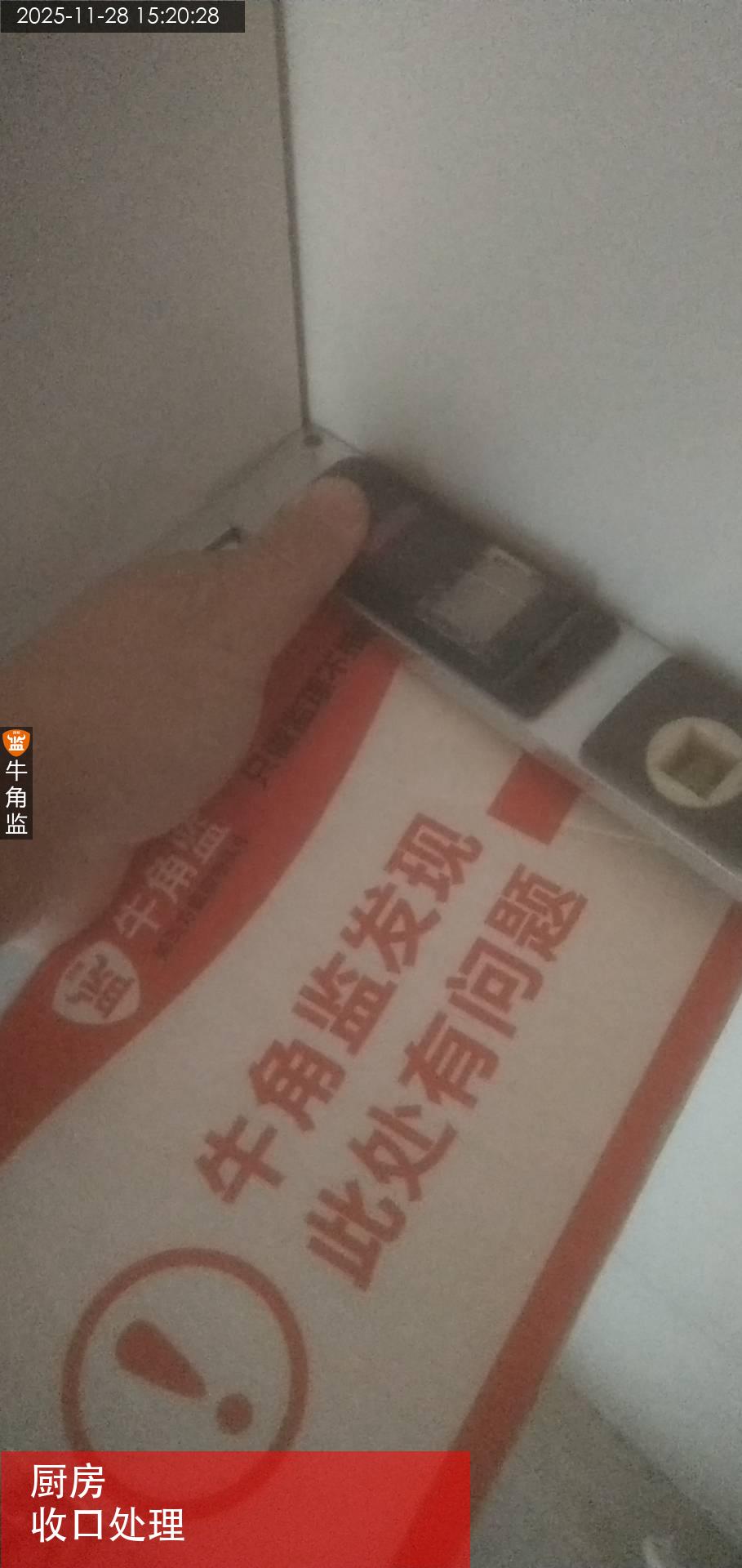

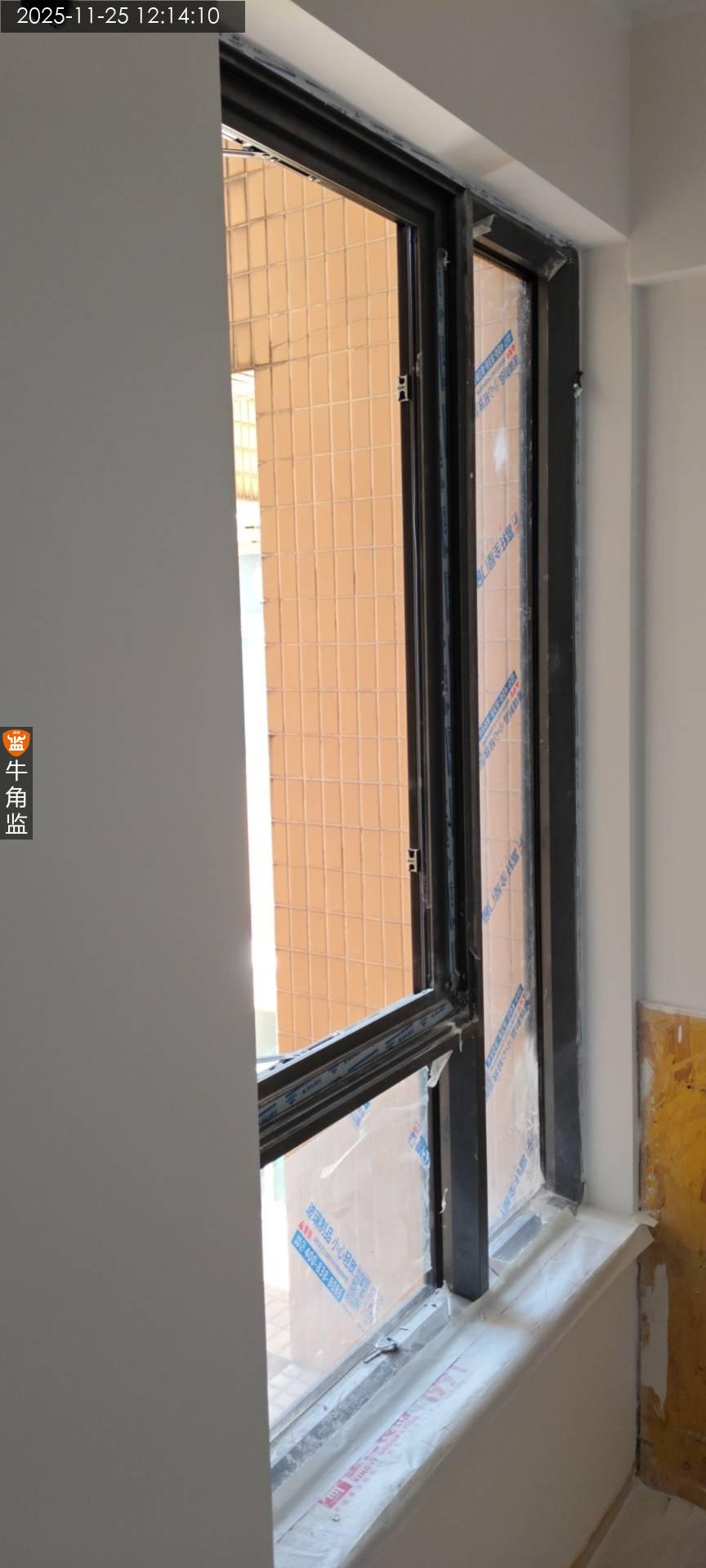

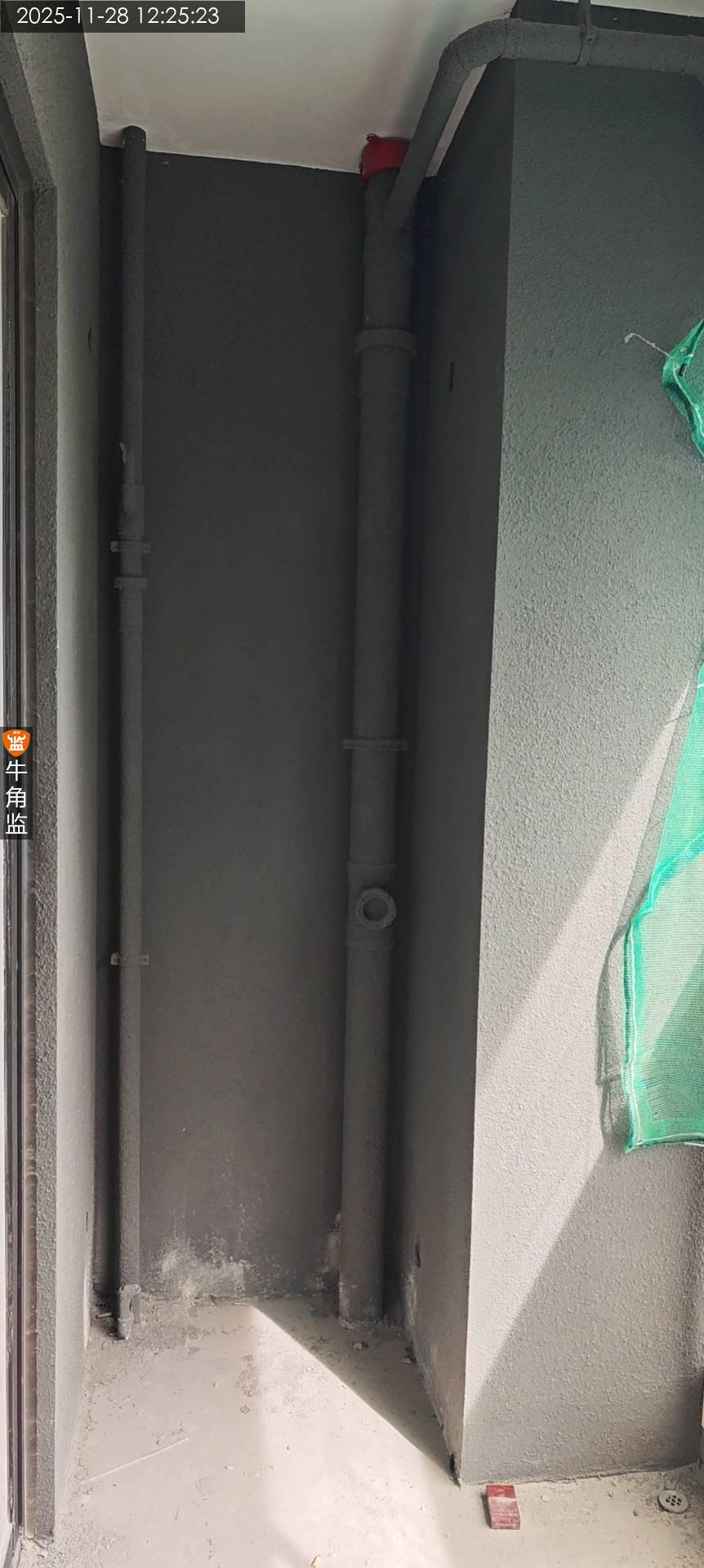

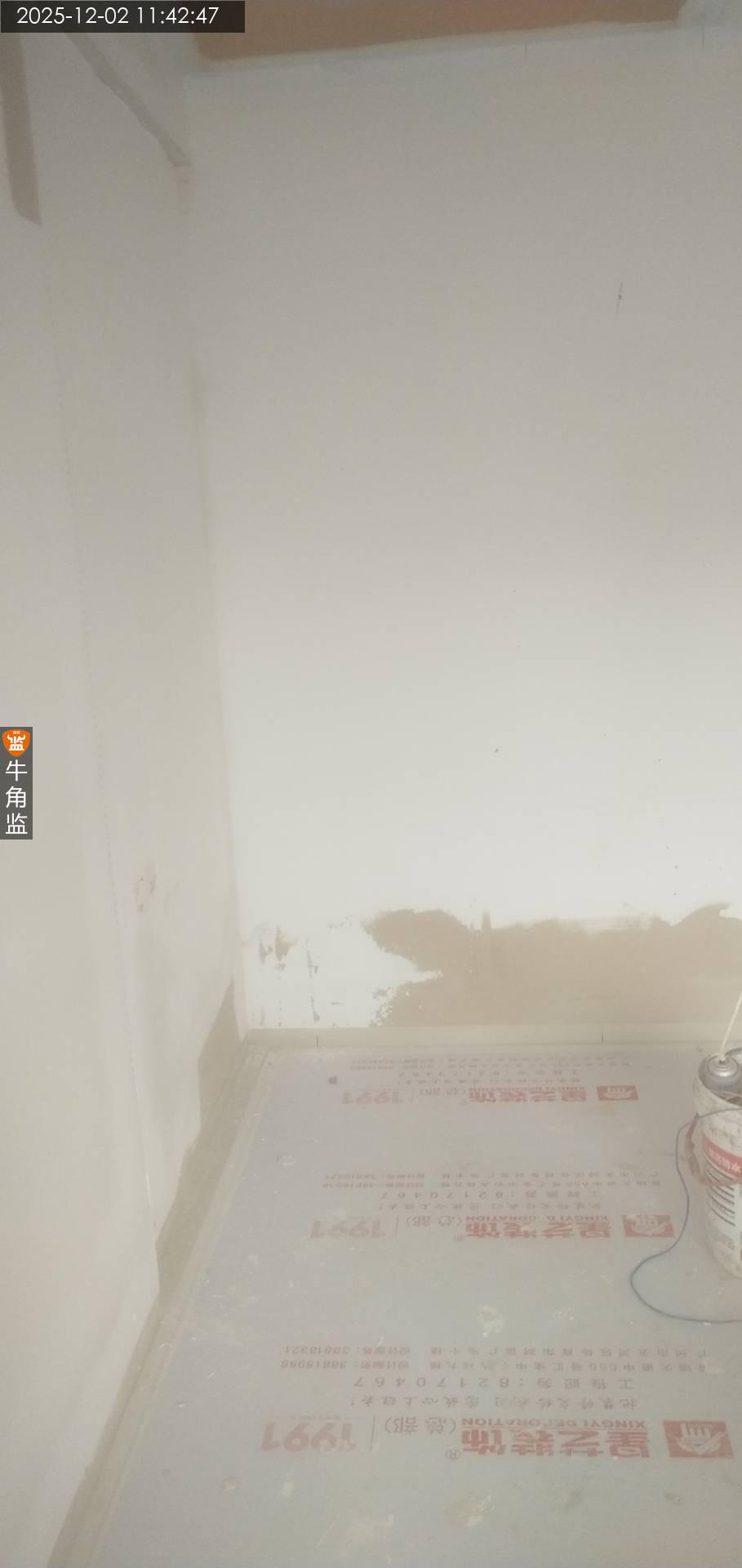

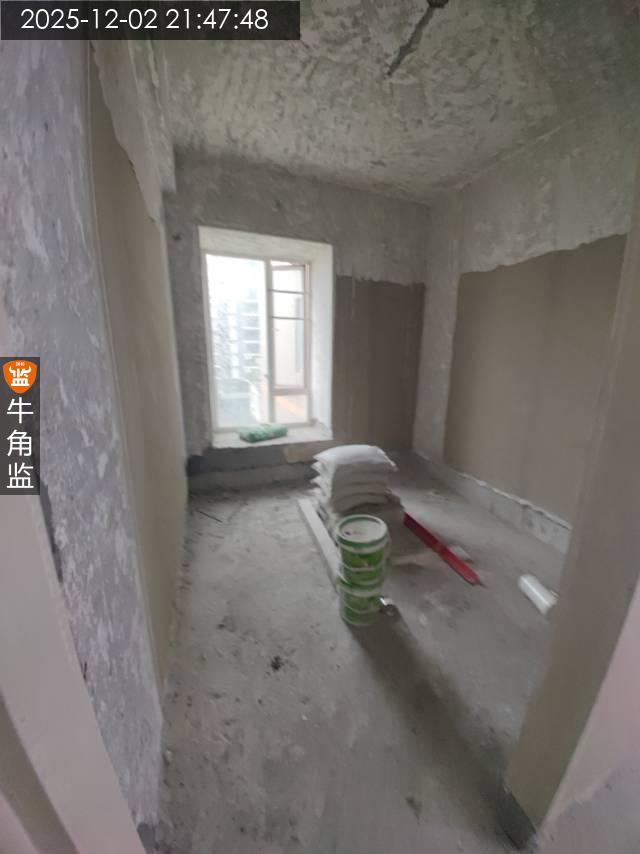

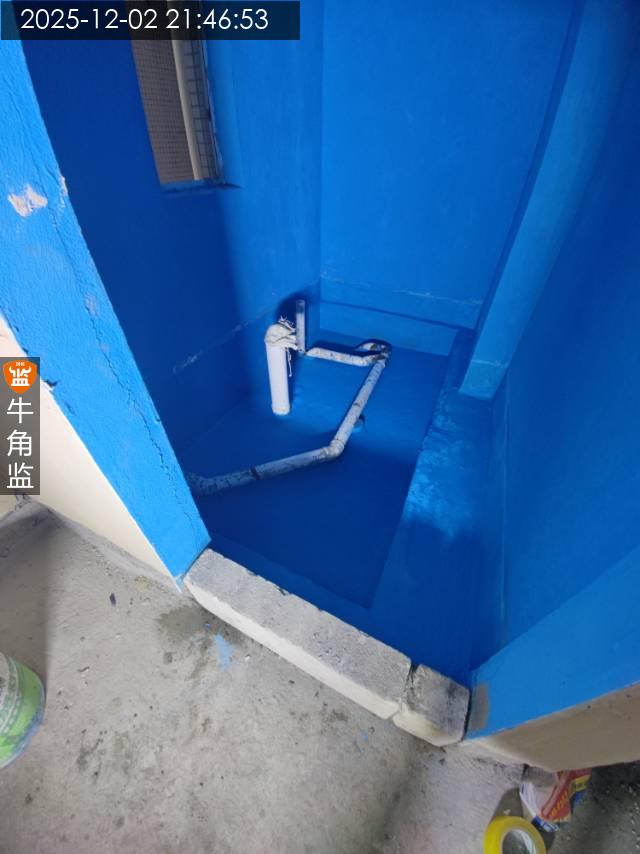

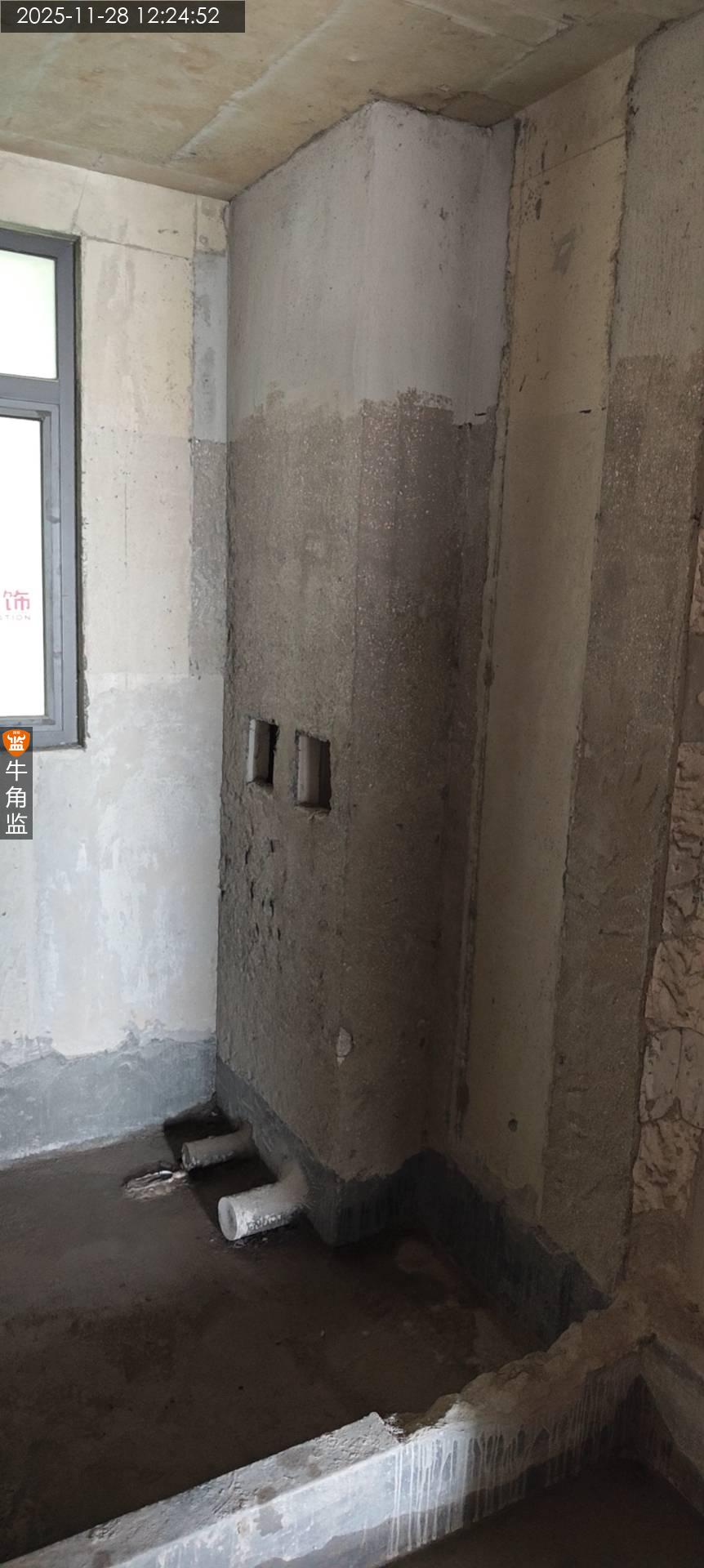

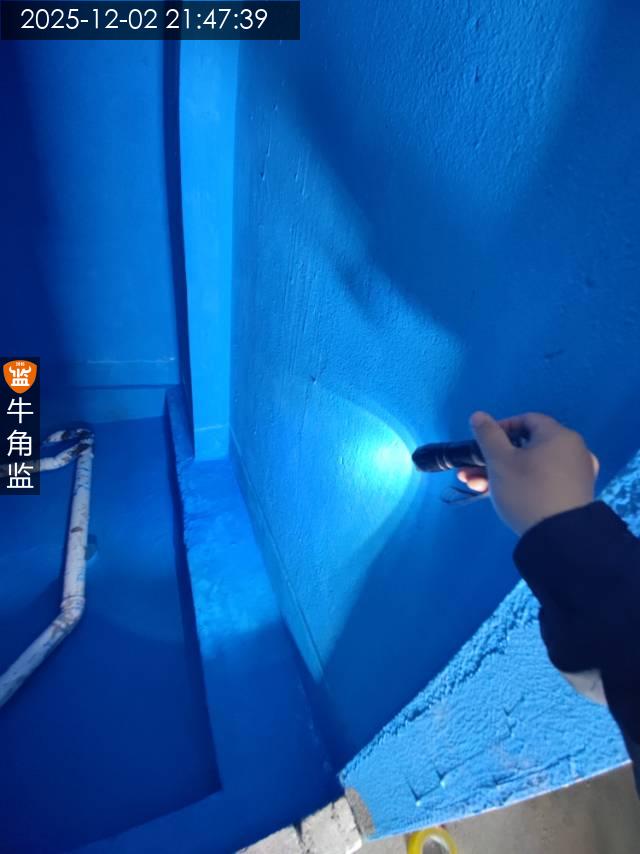

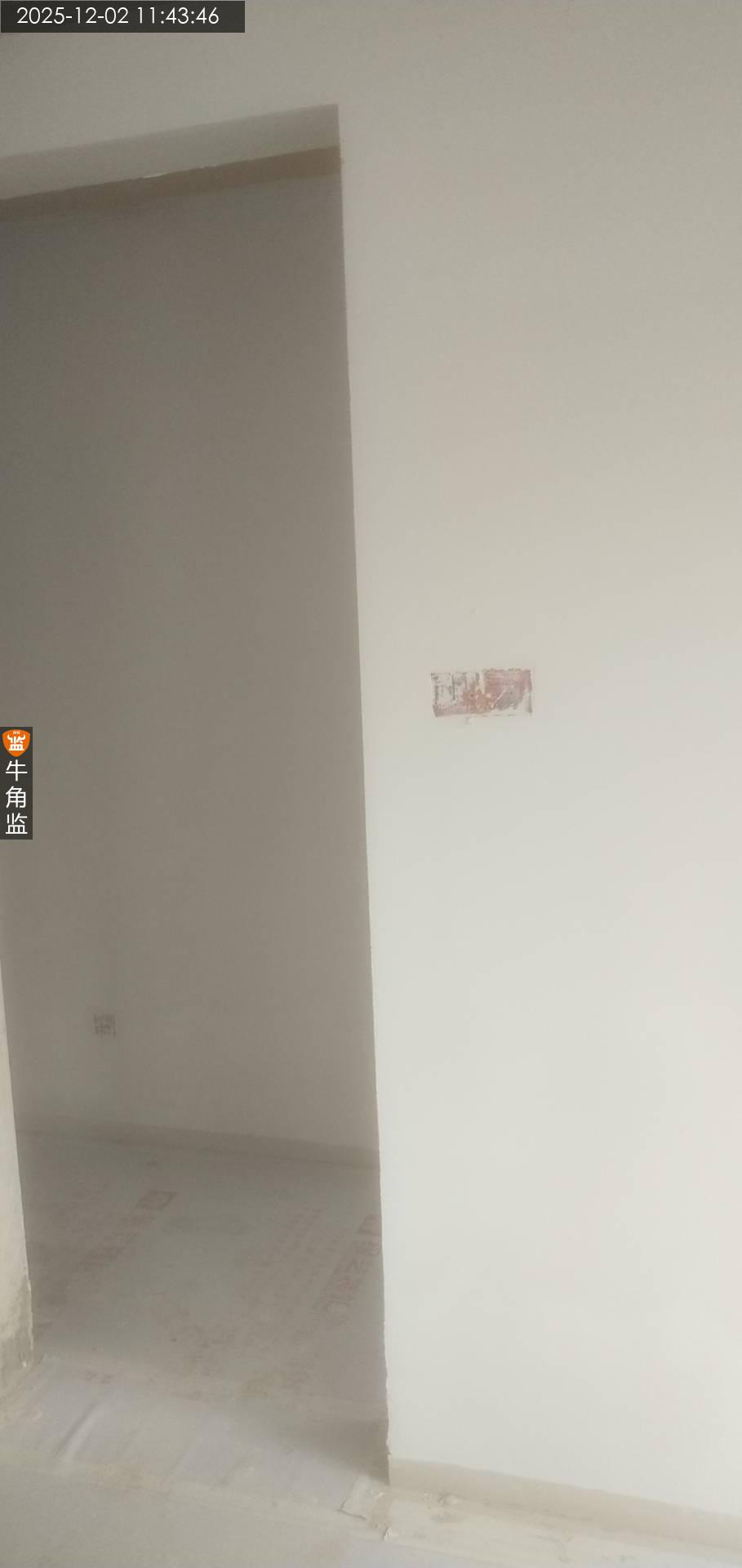

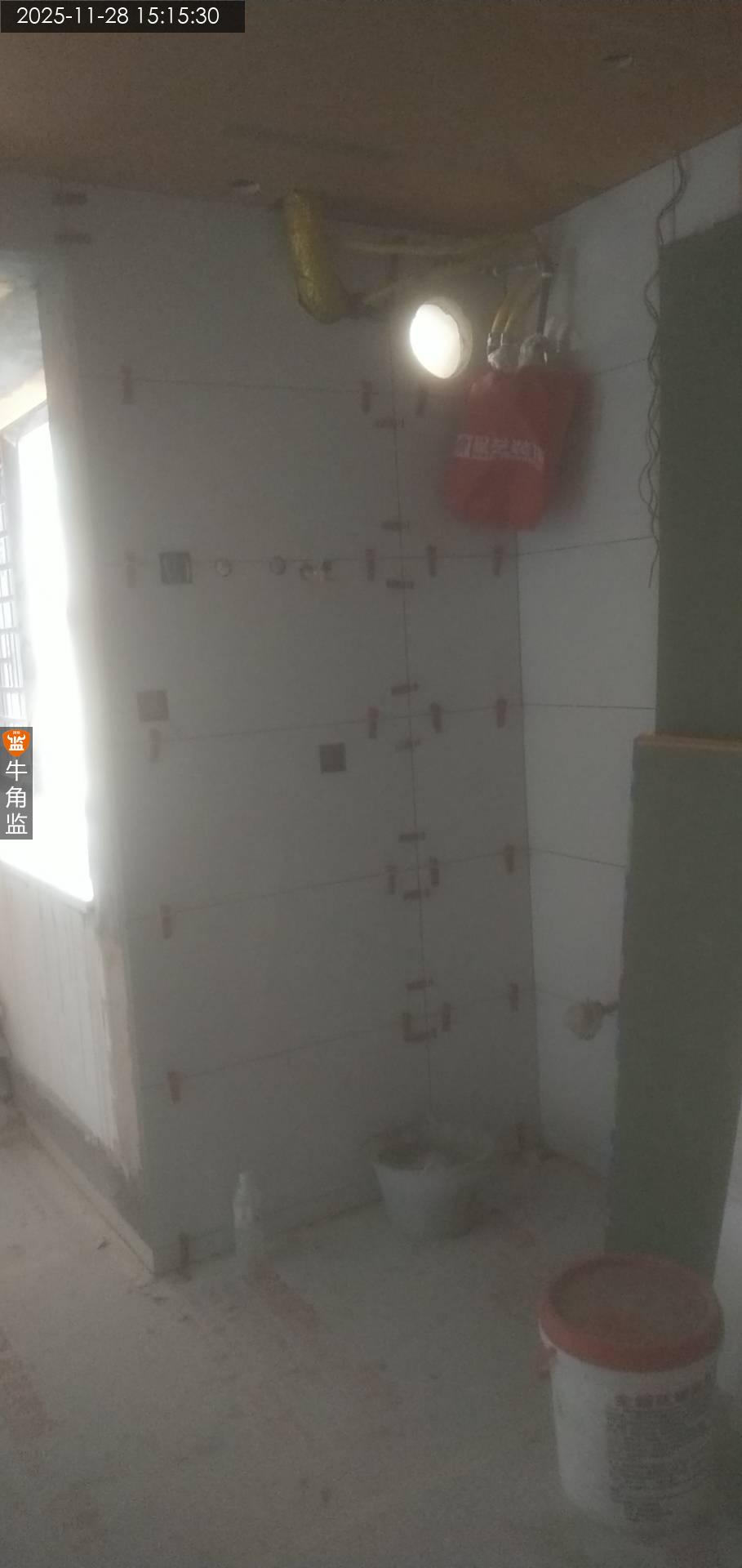

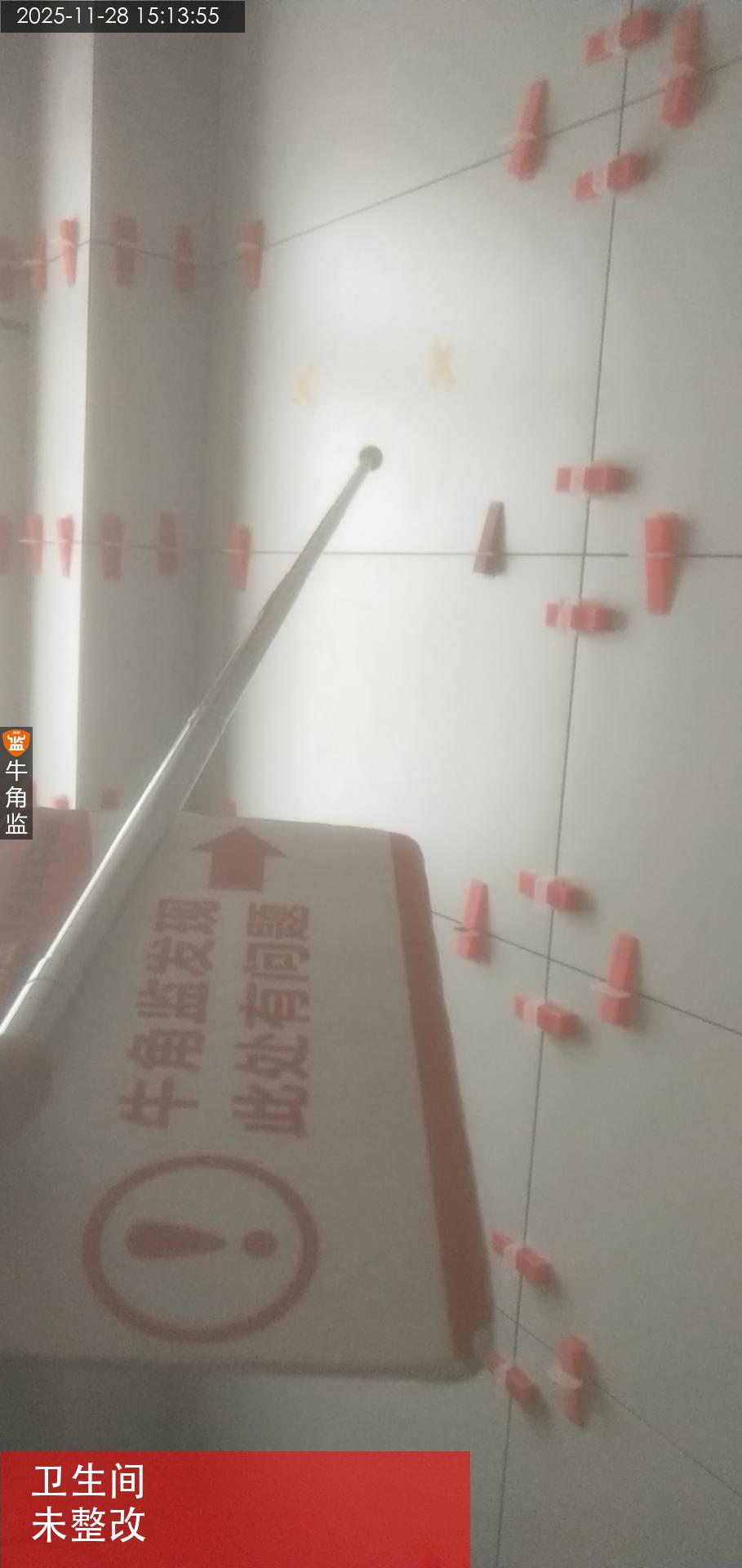

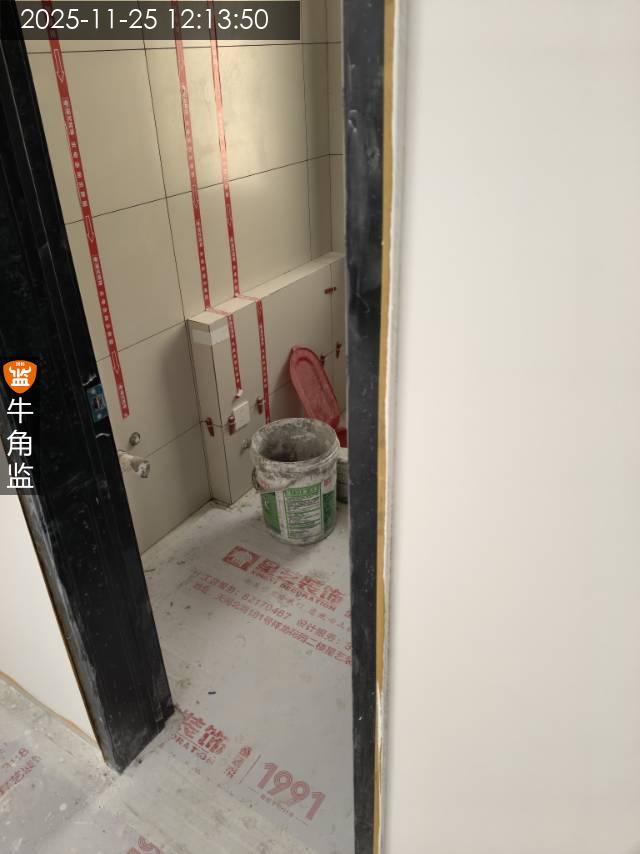

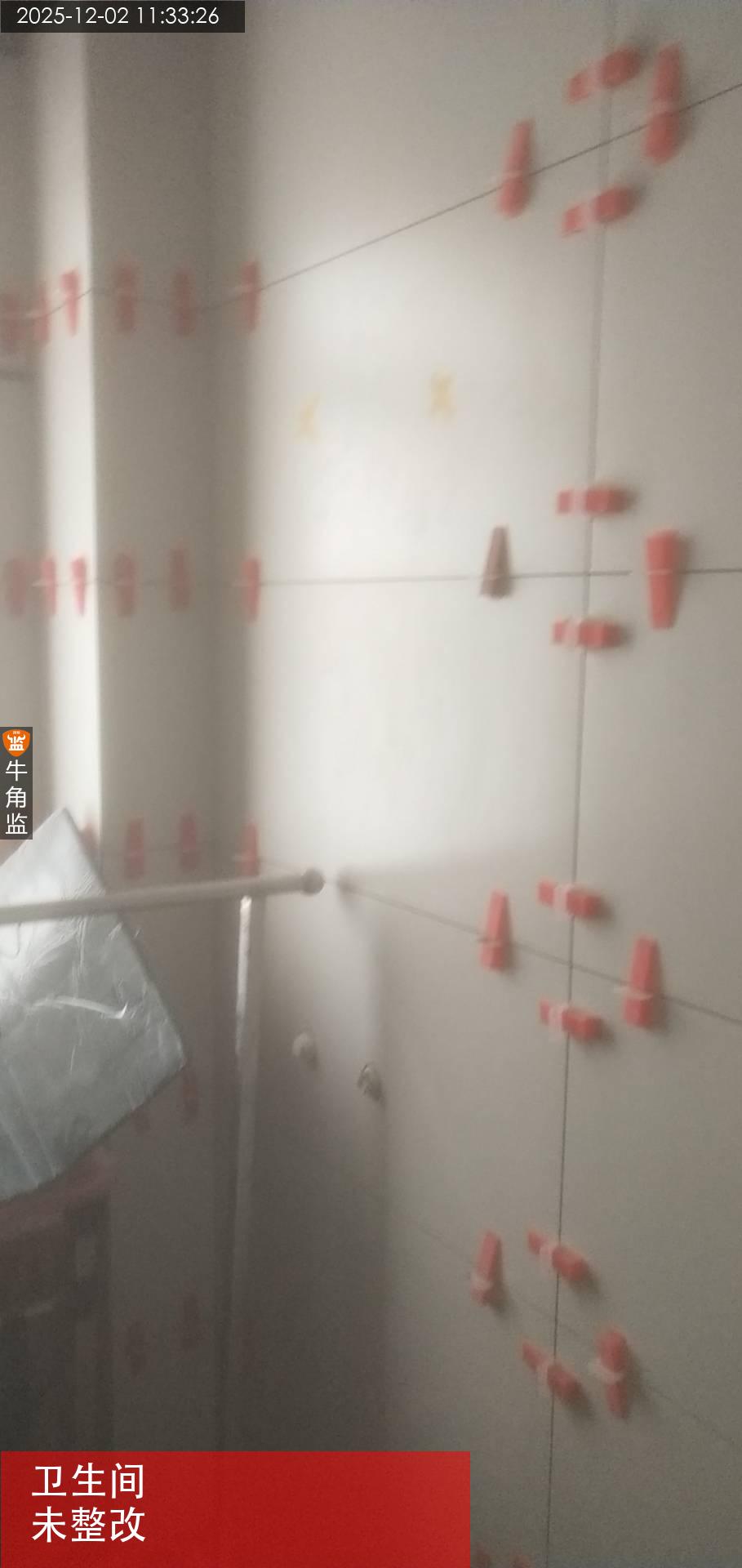

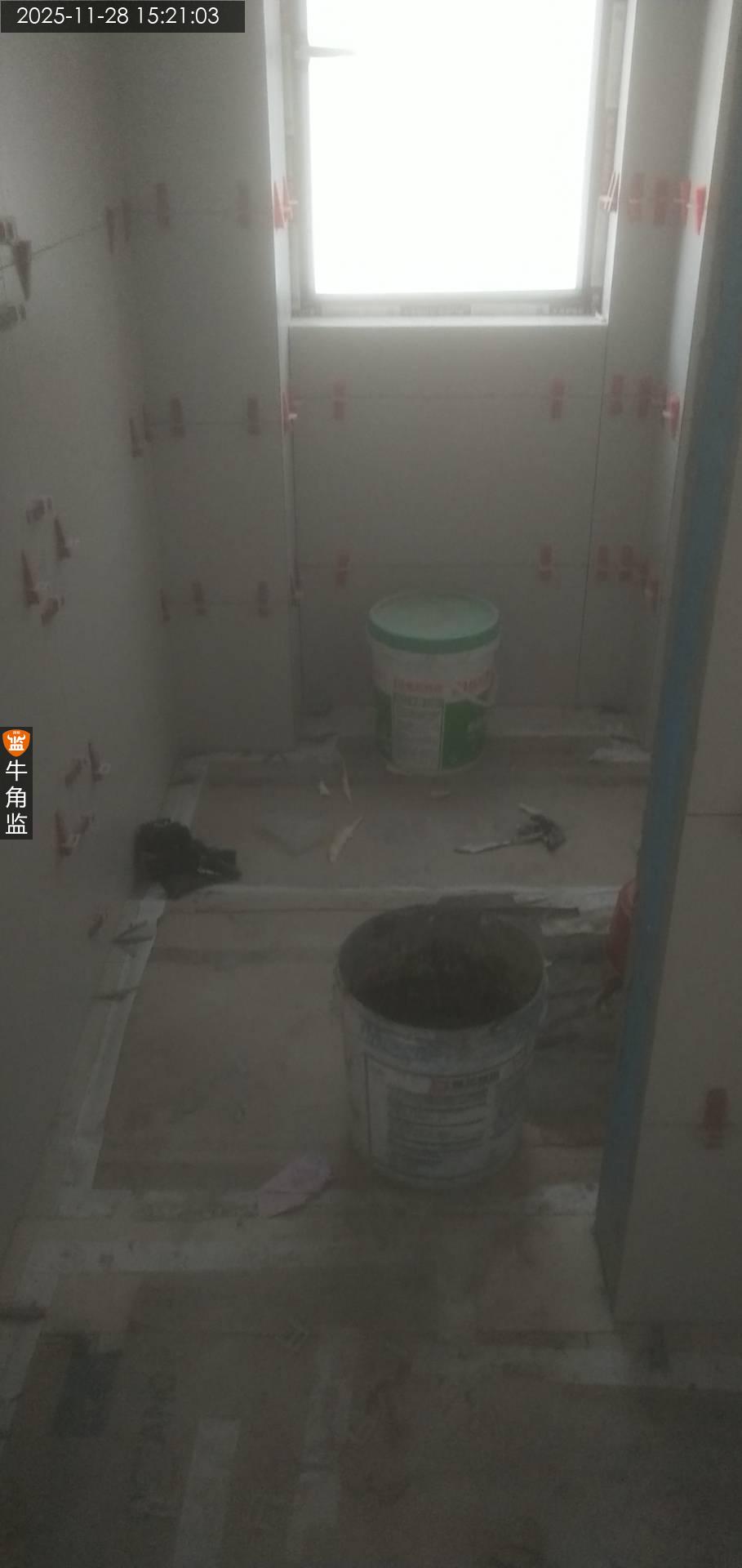

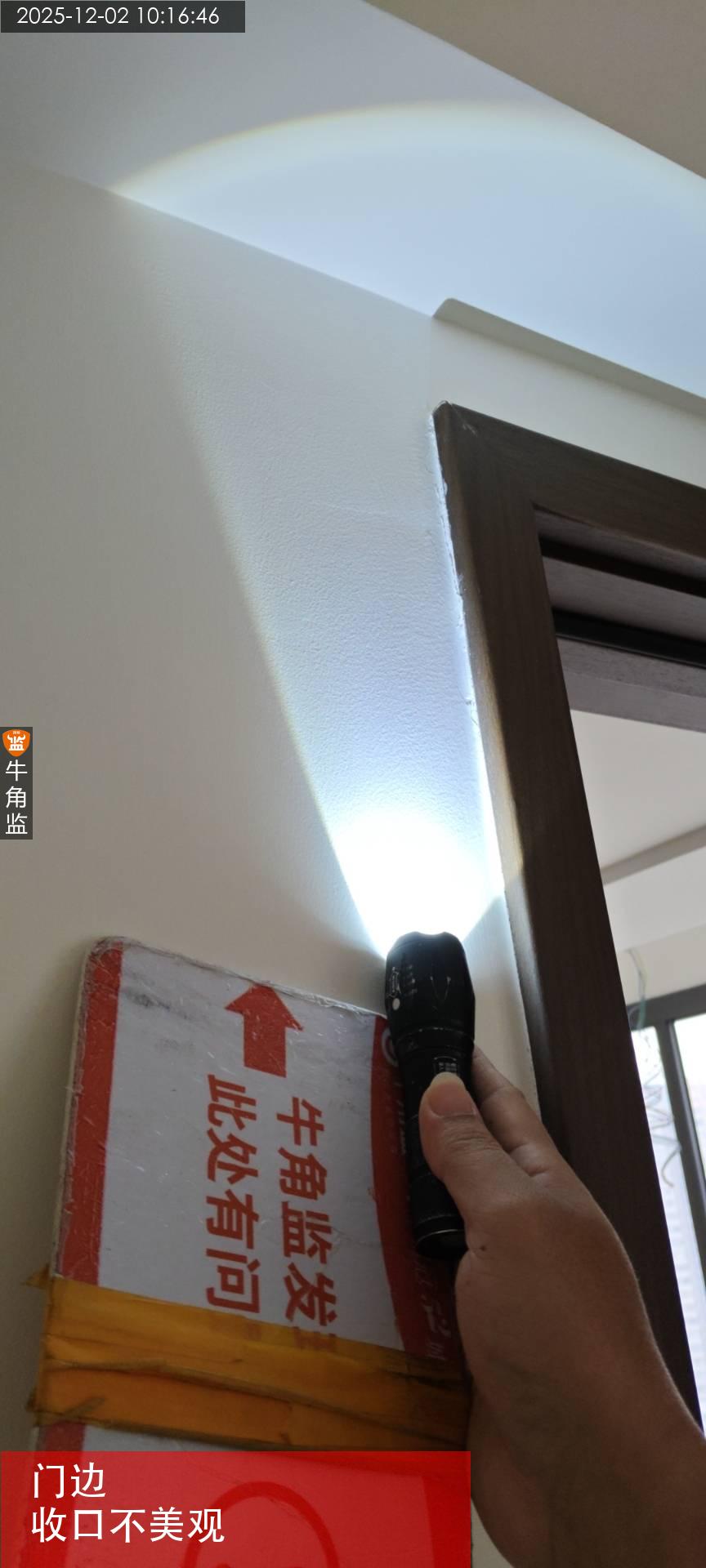

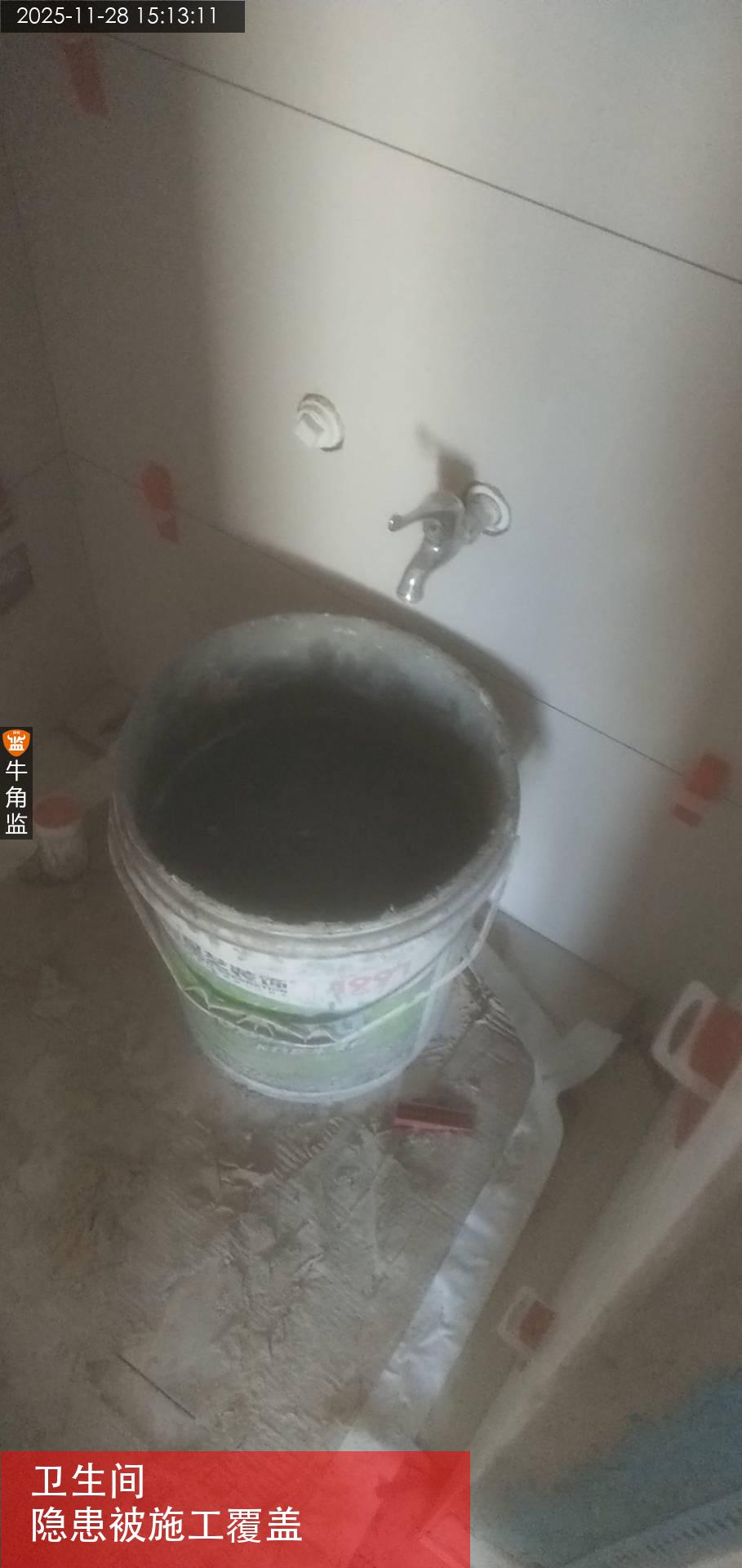

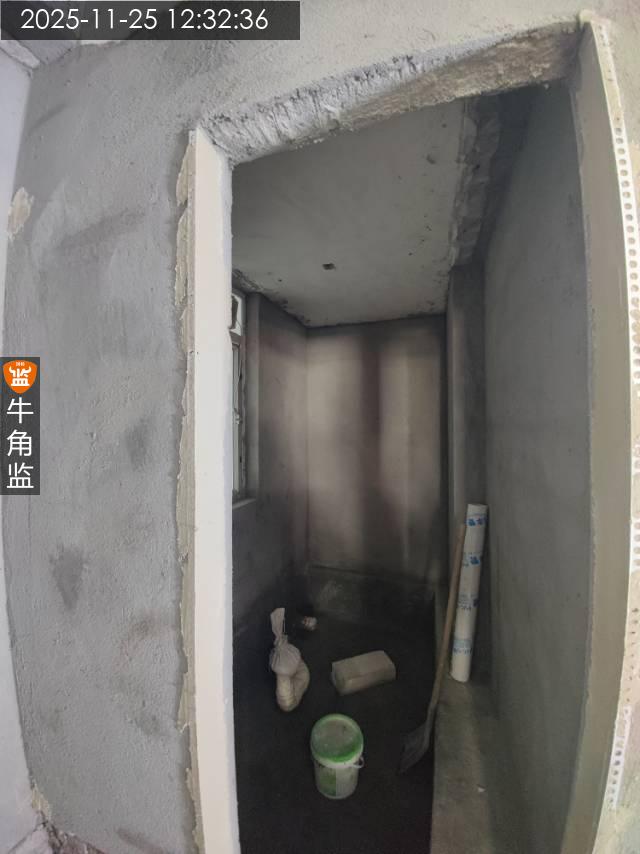

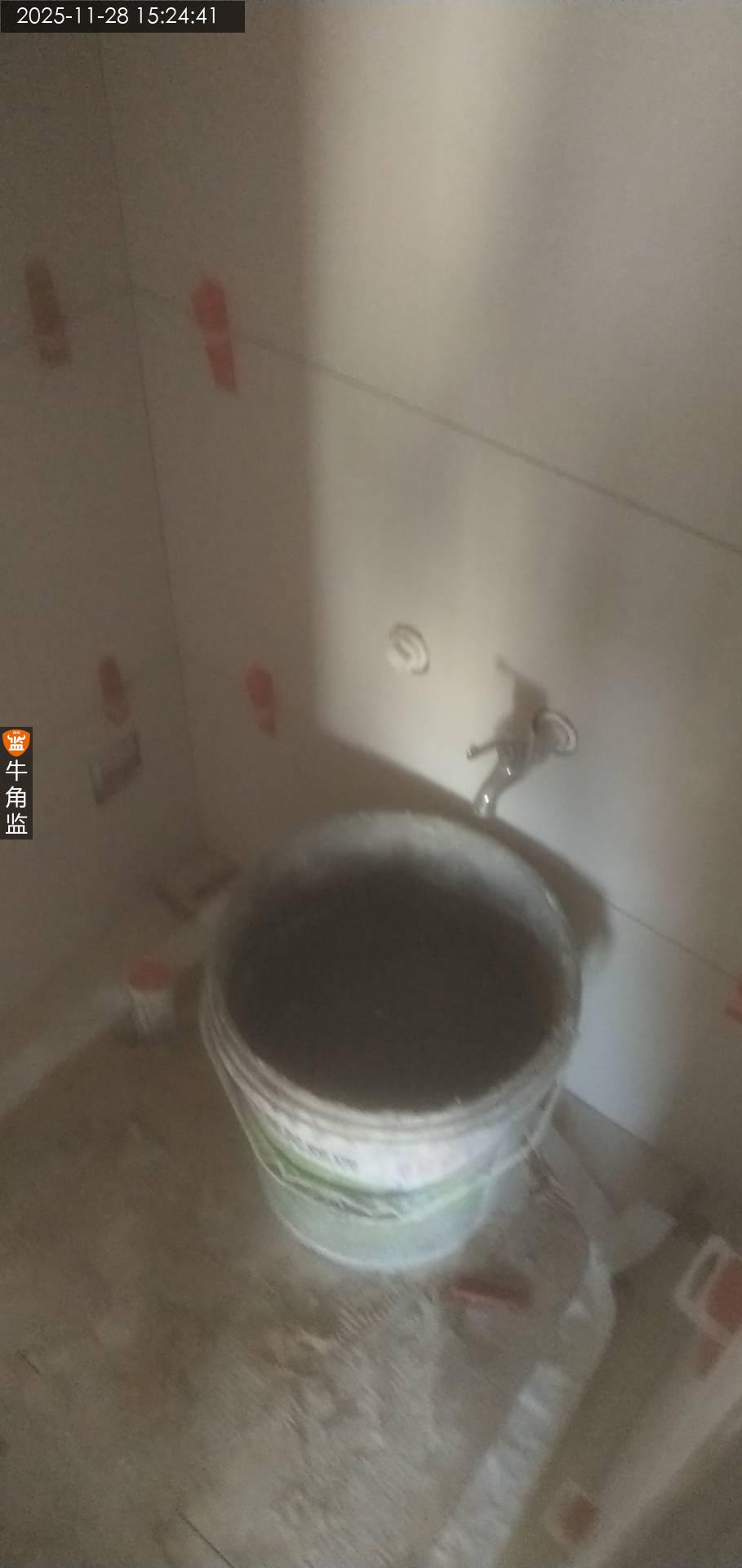

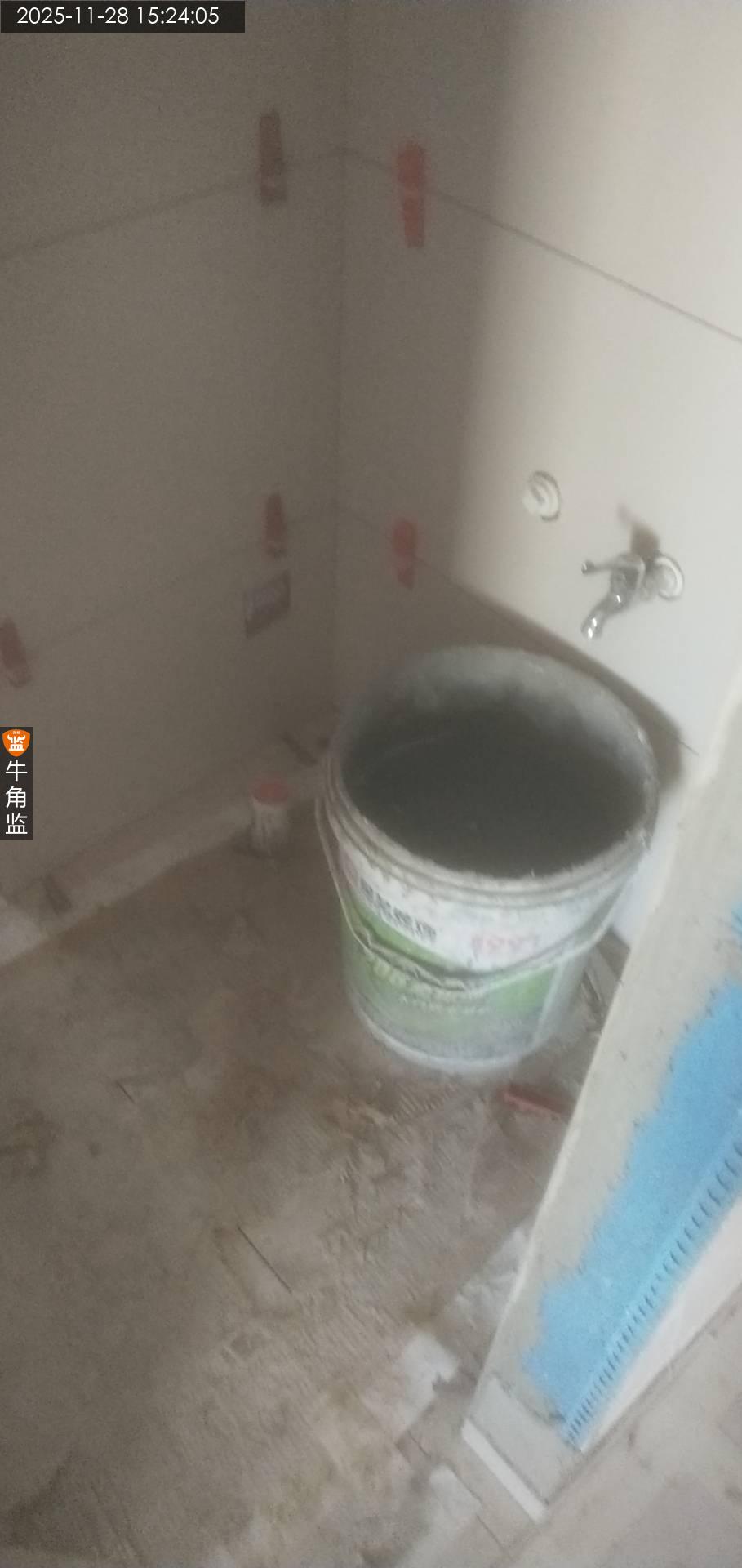

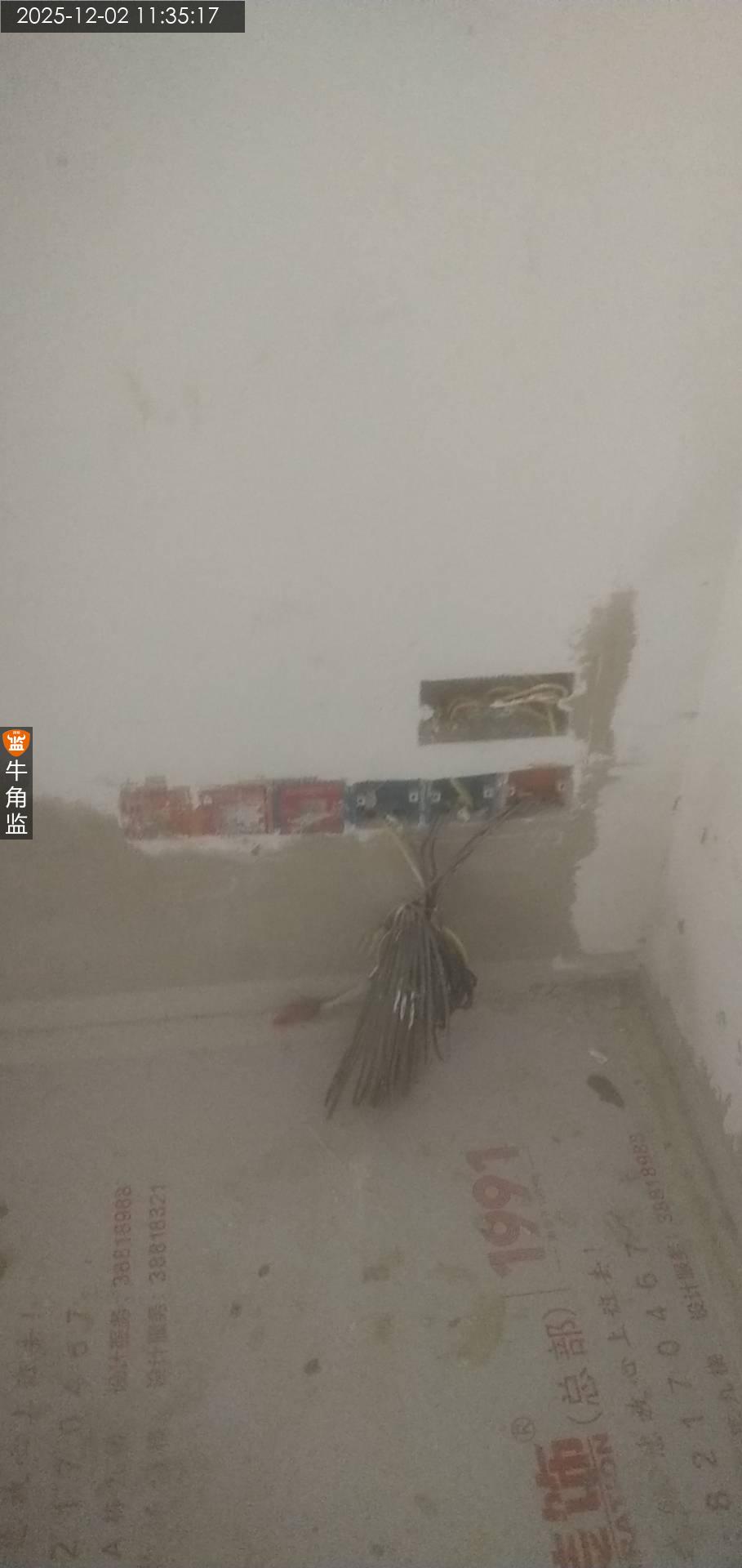

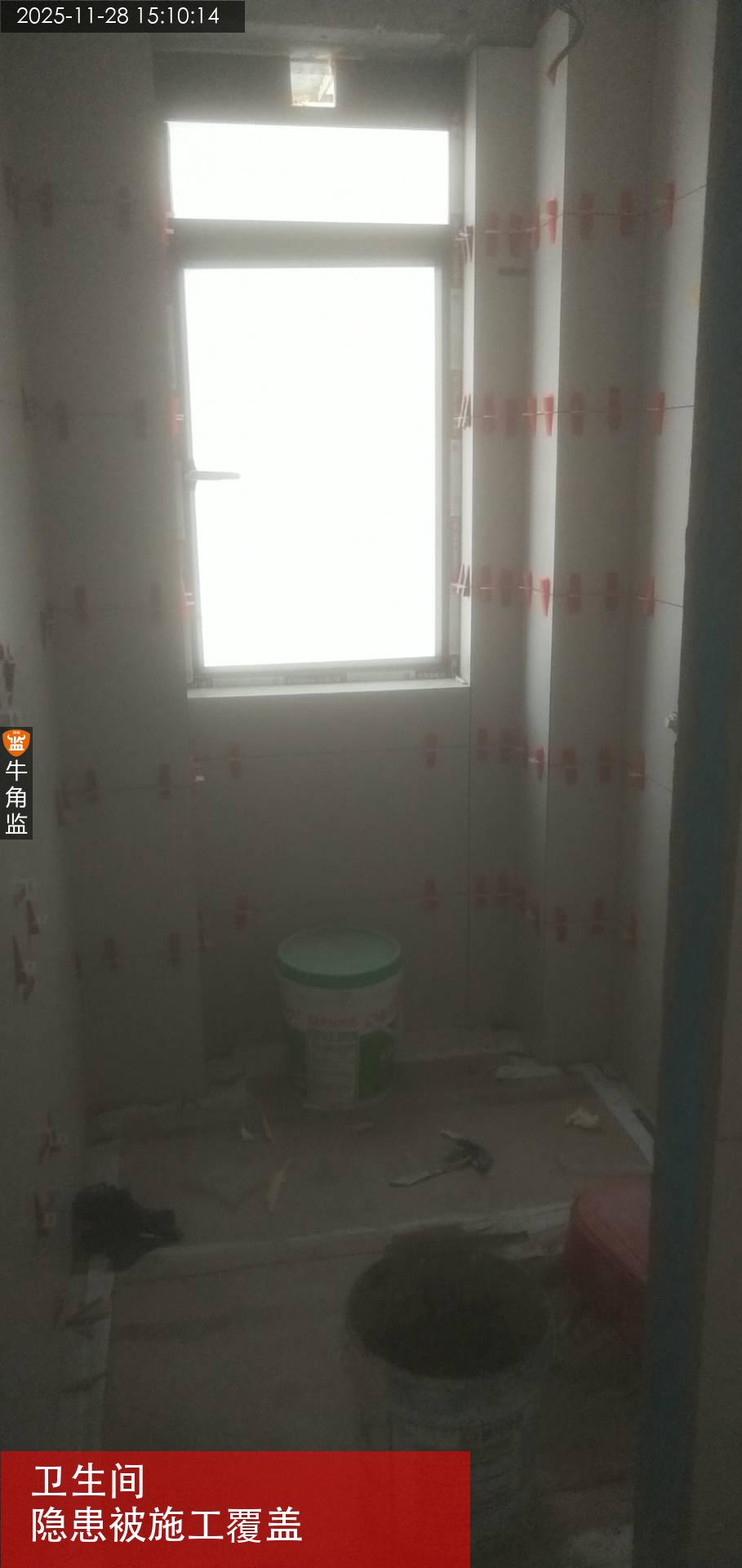

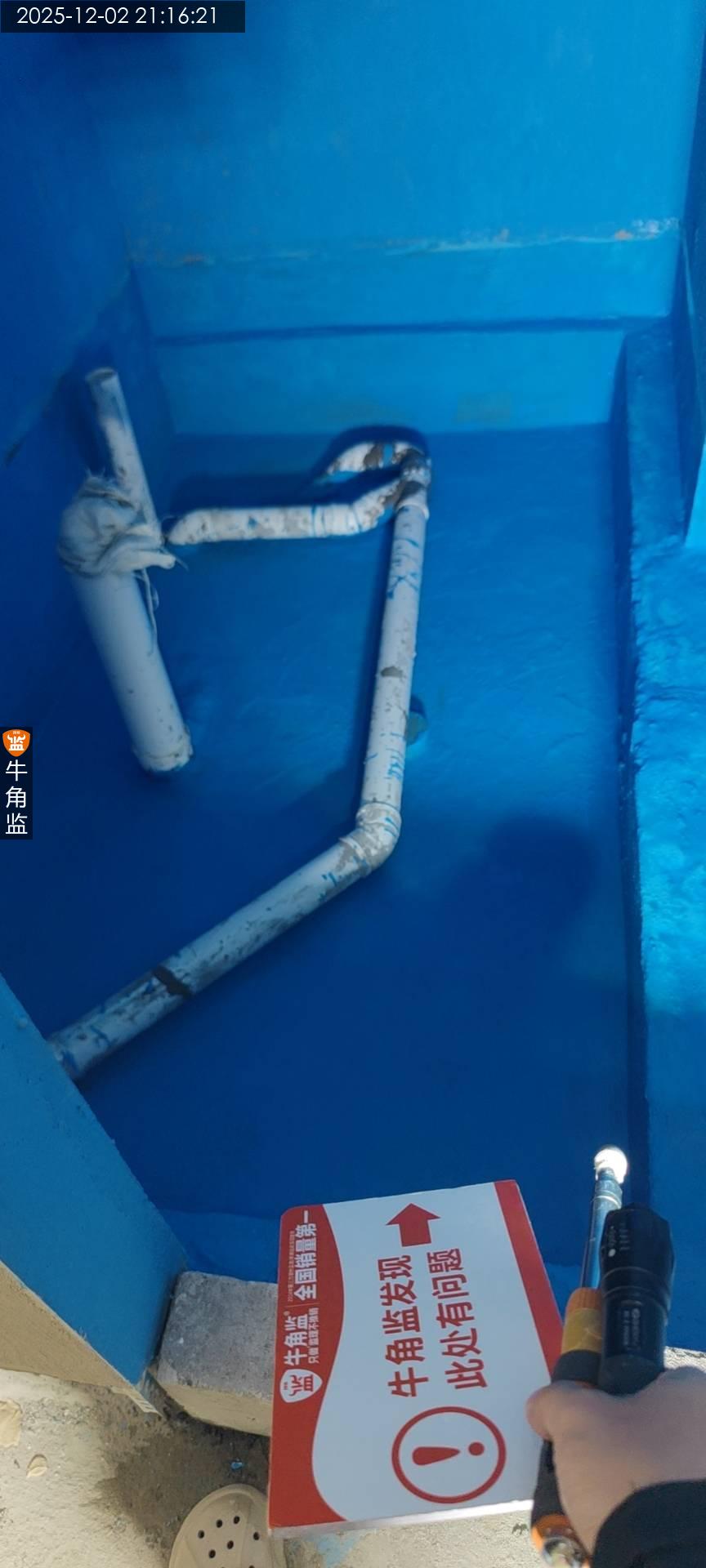

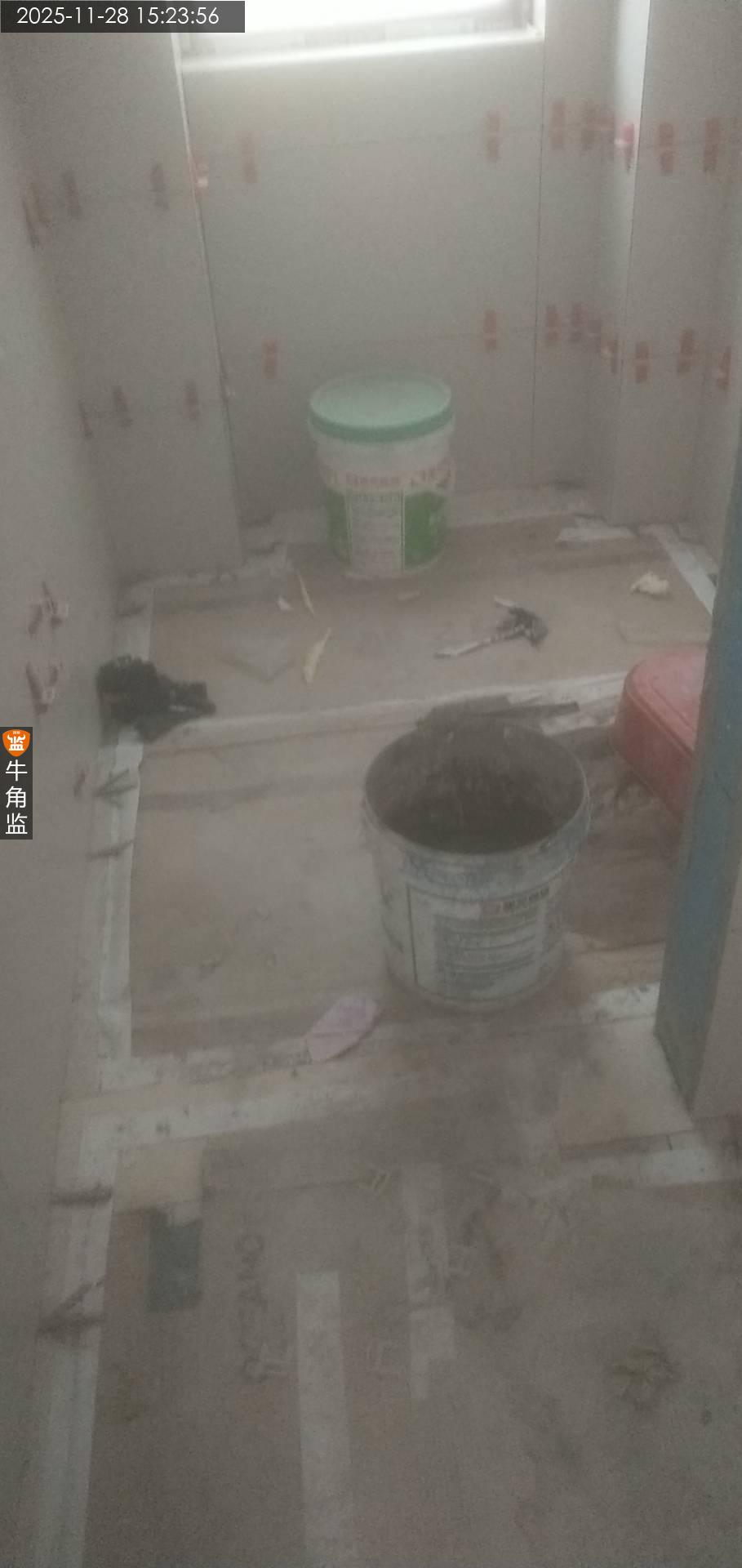

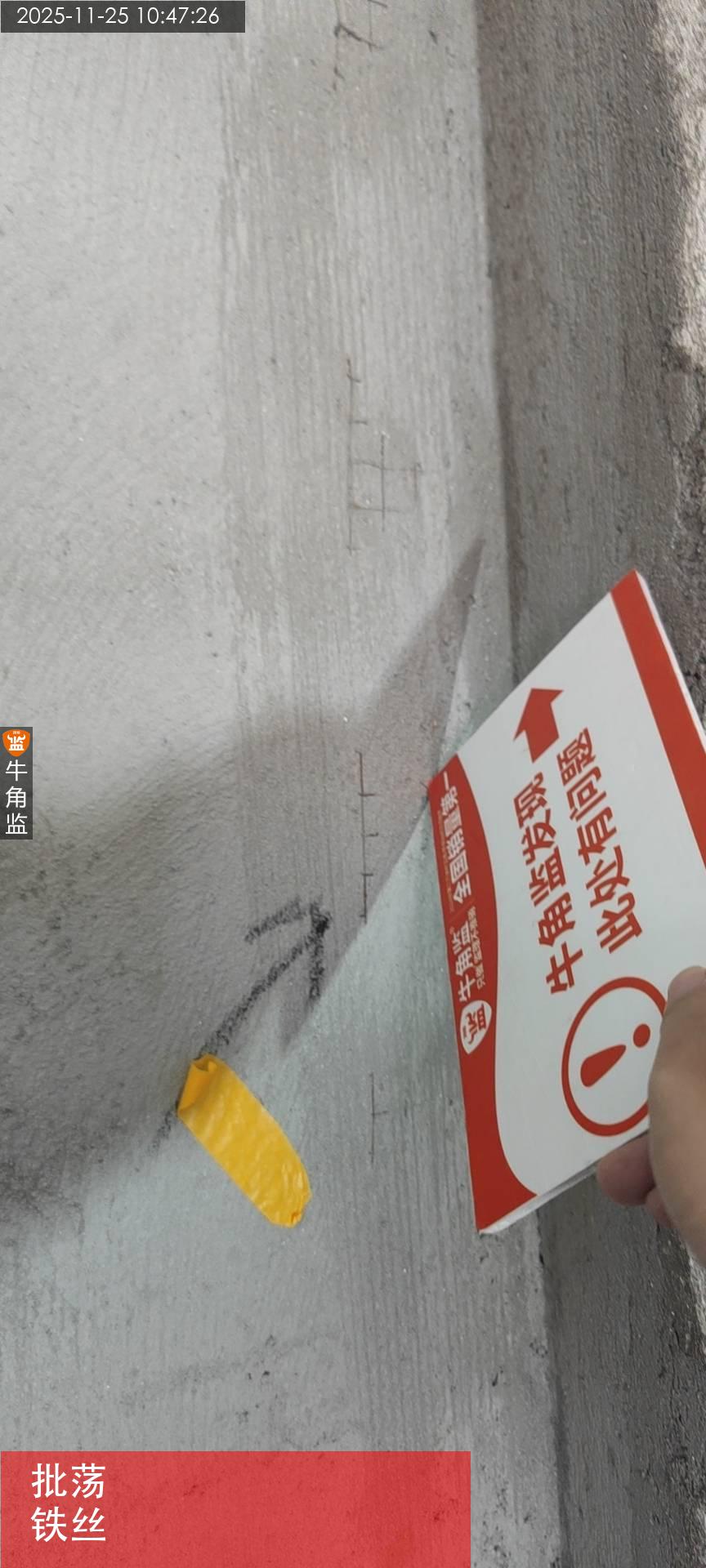

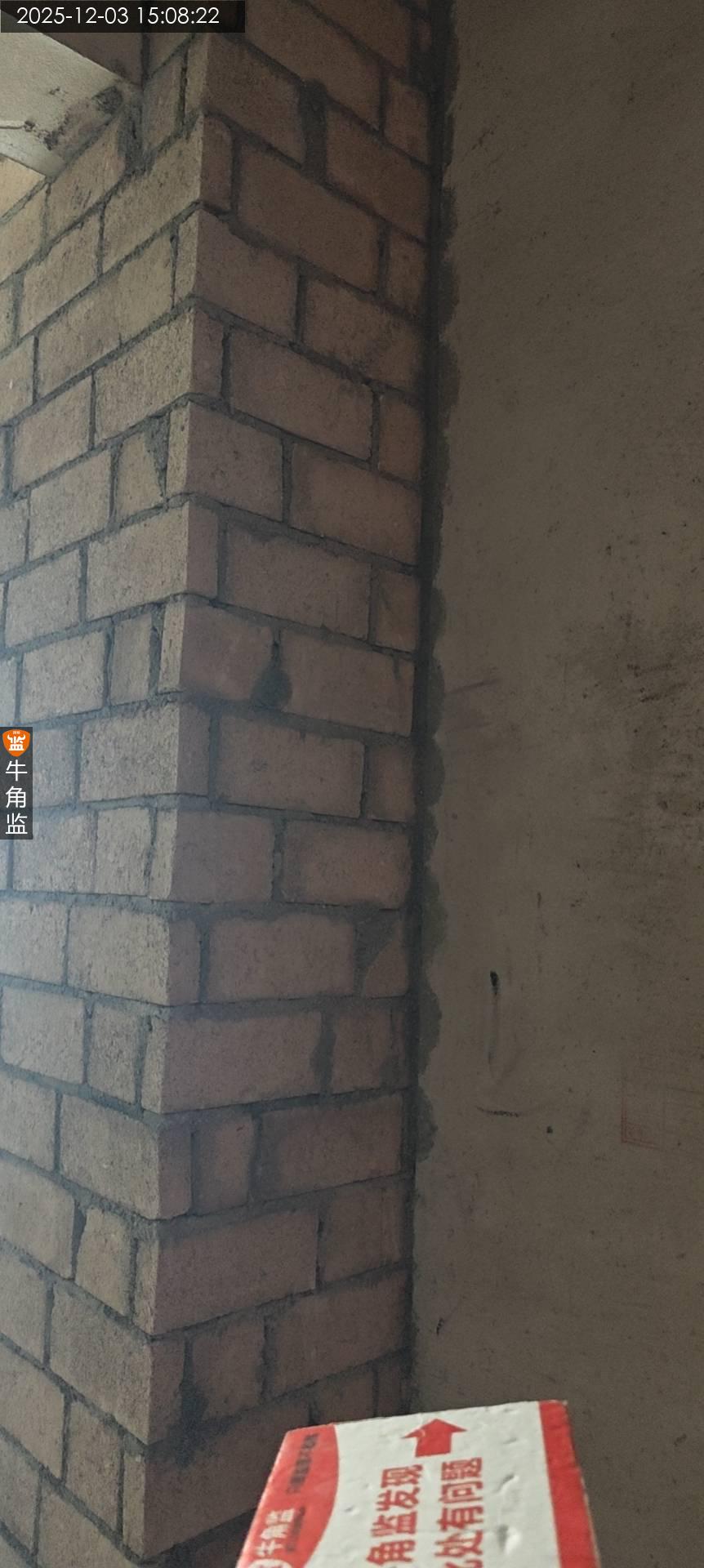

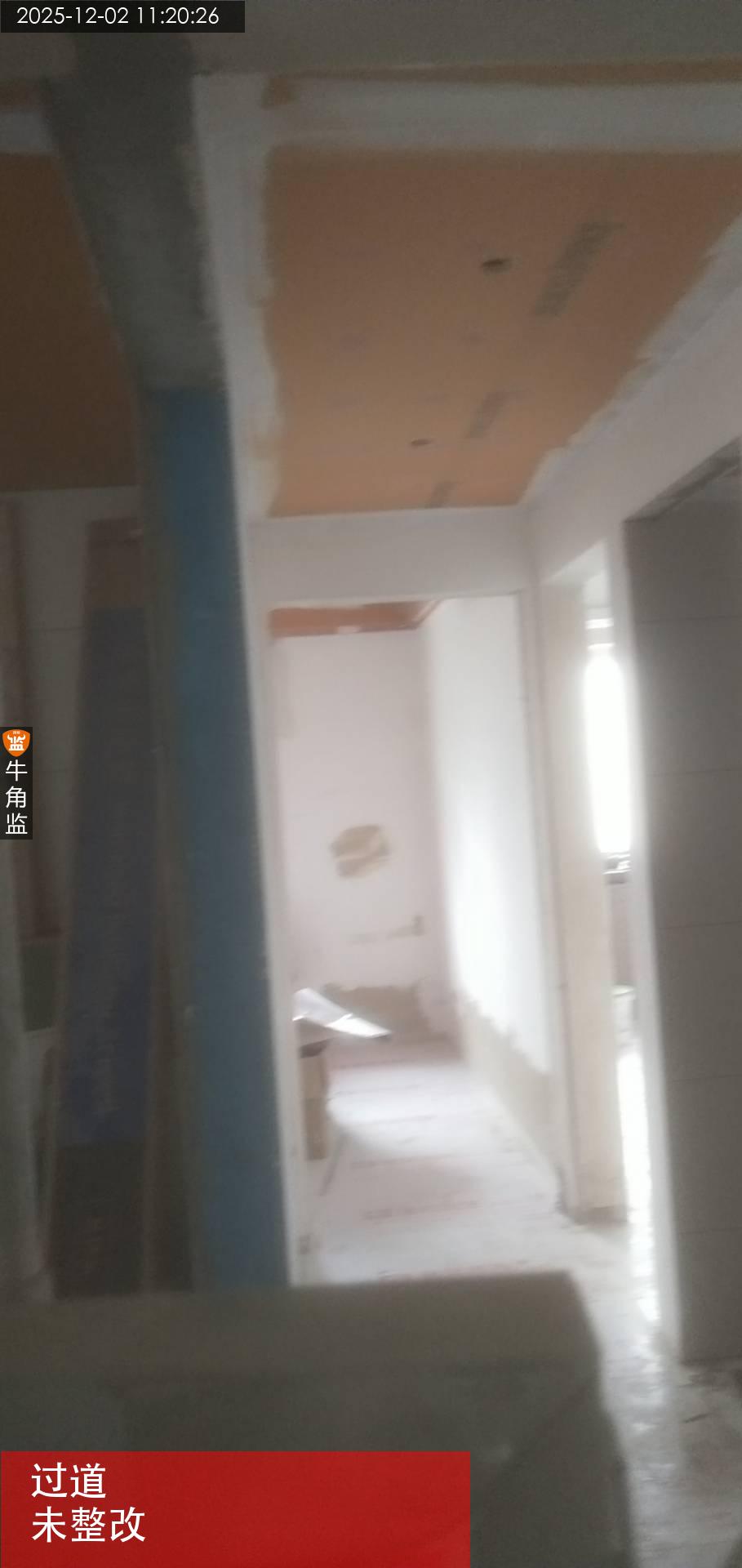

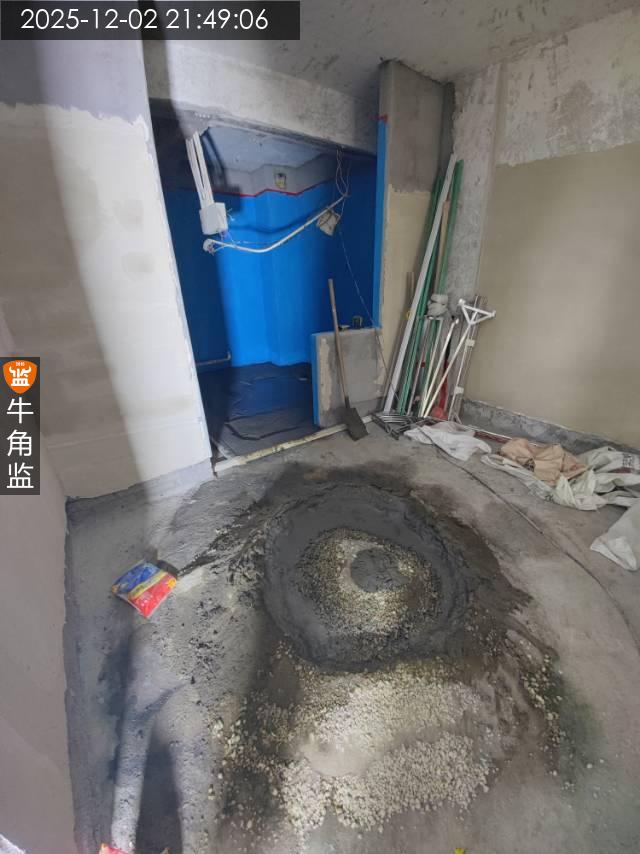

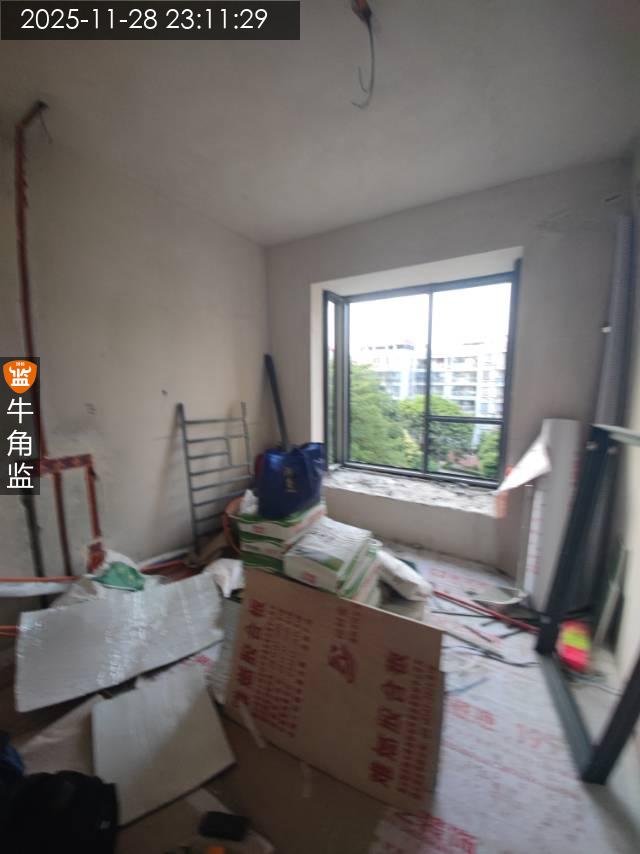

2.卫生间窗户外侧底部未打结构胶收口。3.次卧窗户外侧未修复打胶收口。4.次卧包管处有湿印,要求查看原因处理好。
6.检查结论:油漆涂刷前处理好腻子问题。

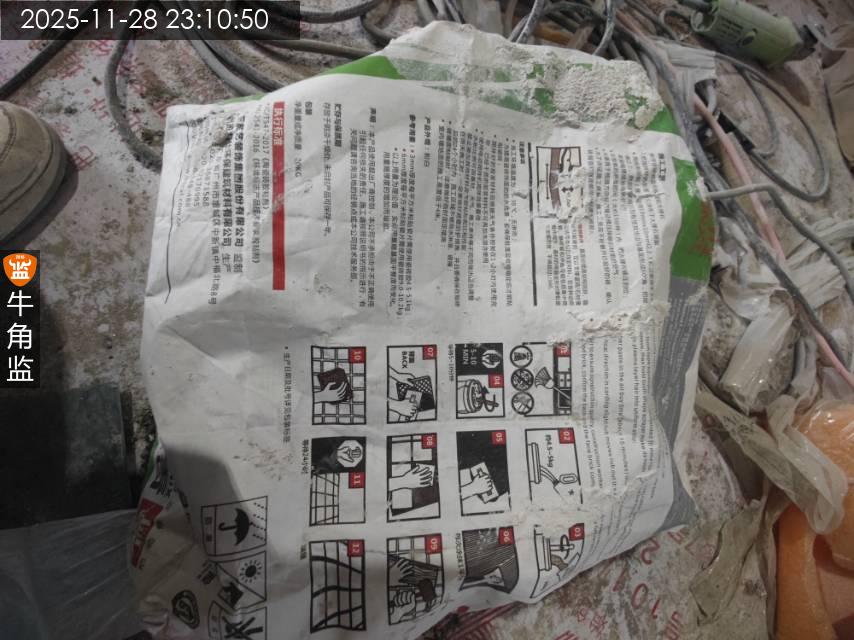

7后期施工建议:油漆施工要求
油漆施工交底:

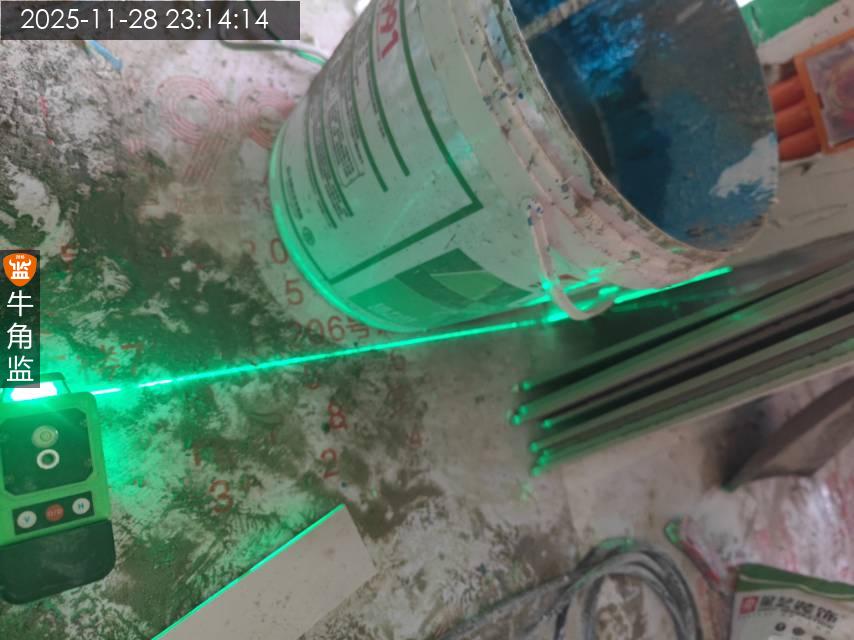

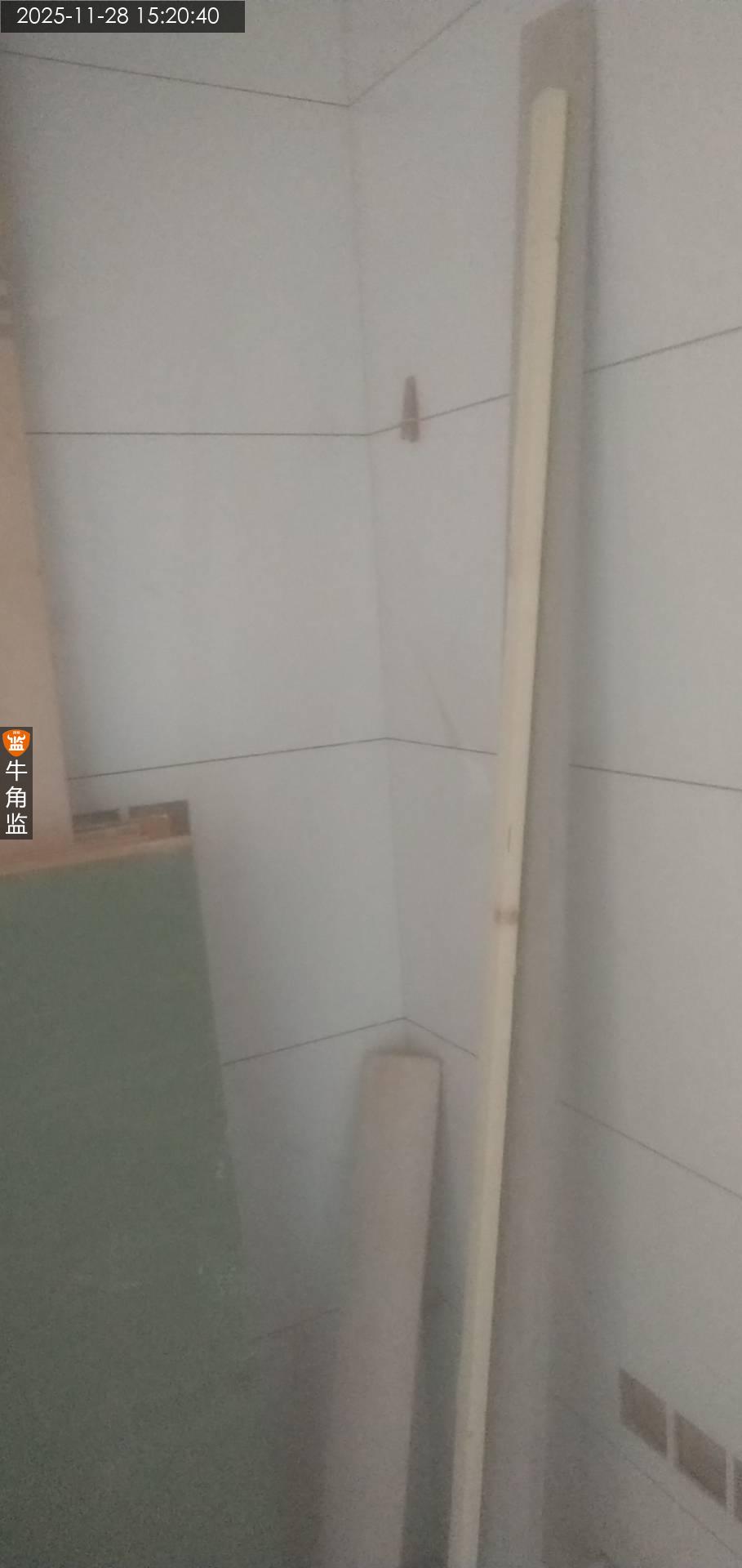

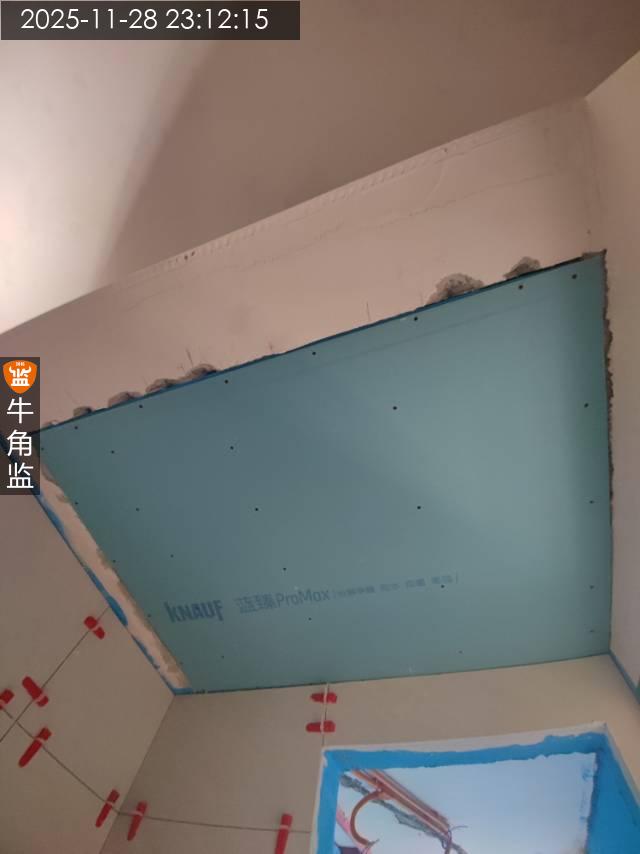

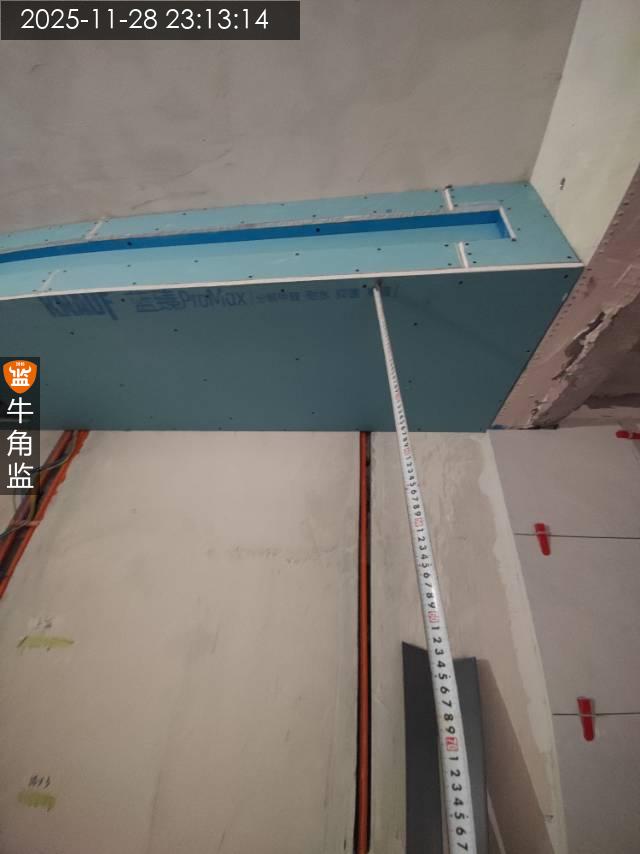

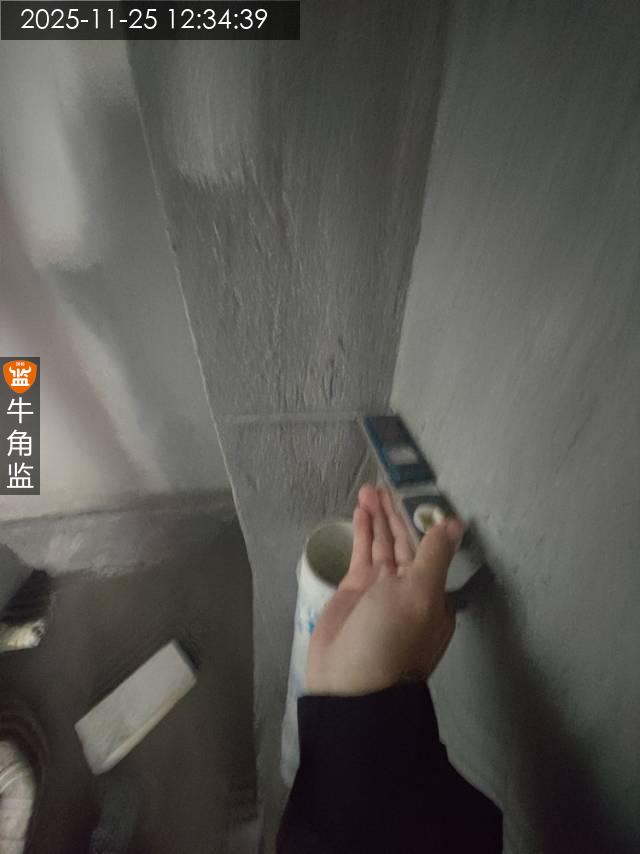

1 涂刷前墙面扇灰层需打磨平整,不可有透底砂眼等情况
2 油漆施工不可有流坠、透底等,无明显刷痕
3 油漆涂刷层数必须一底两面以上
4 油漆兑水严格按照包装指定兑水比例

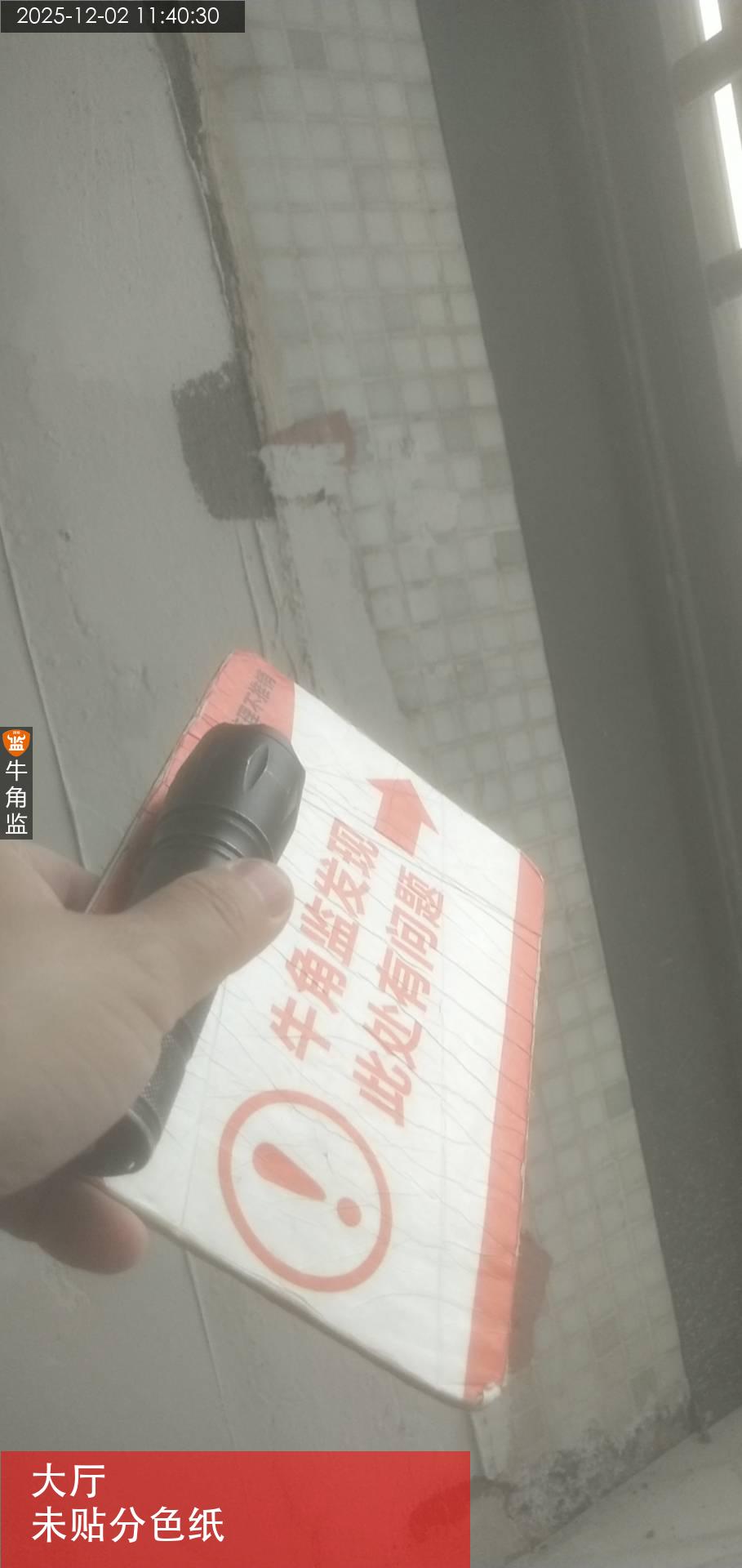

5 做好成品保护,分色使用美纹纸做好分色

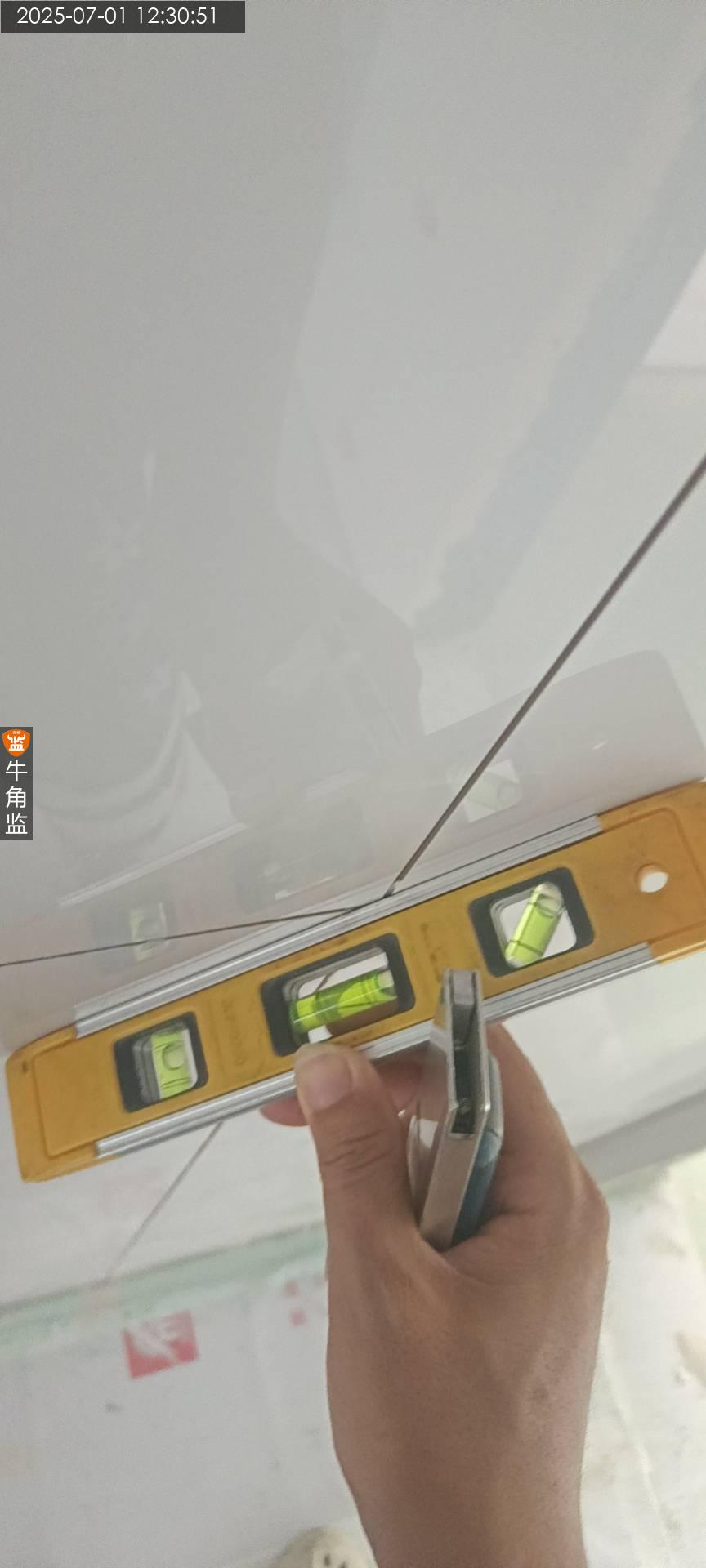

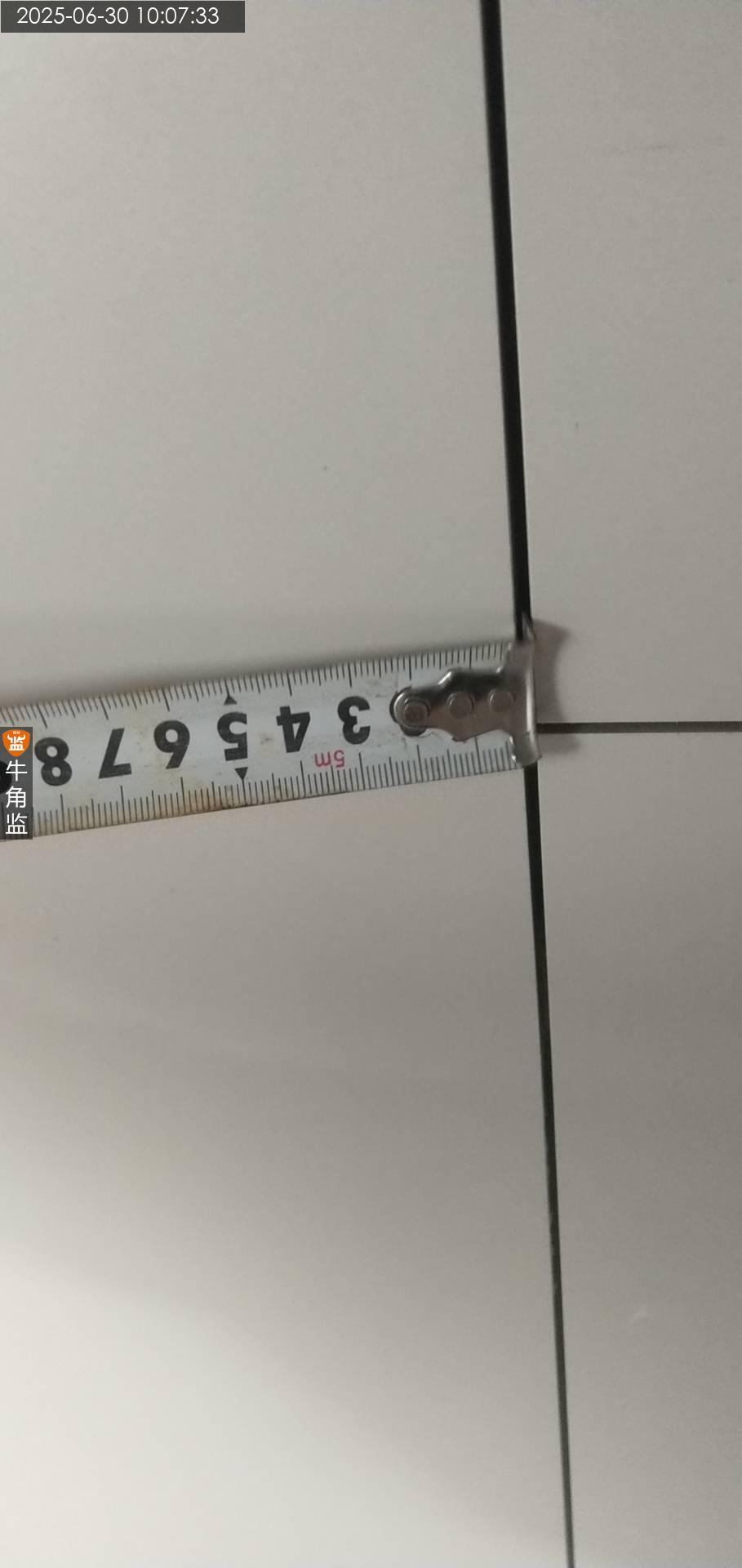

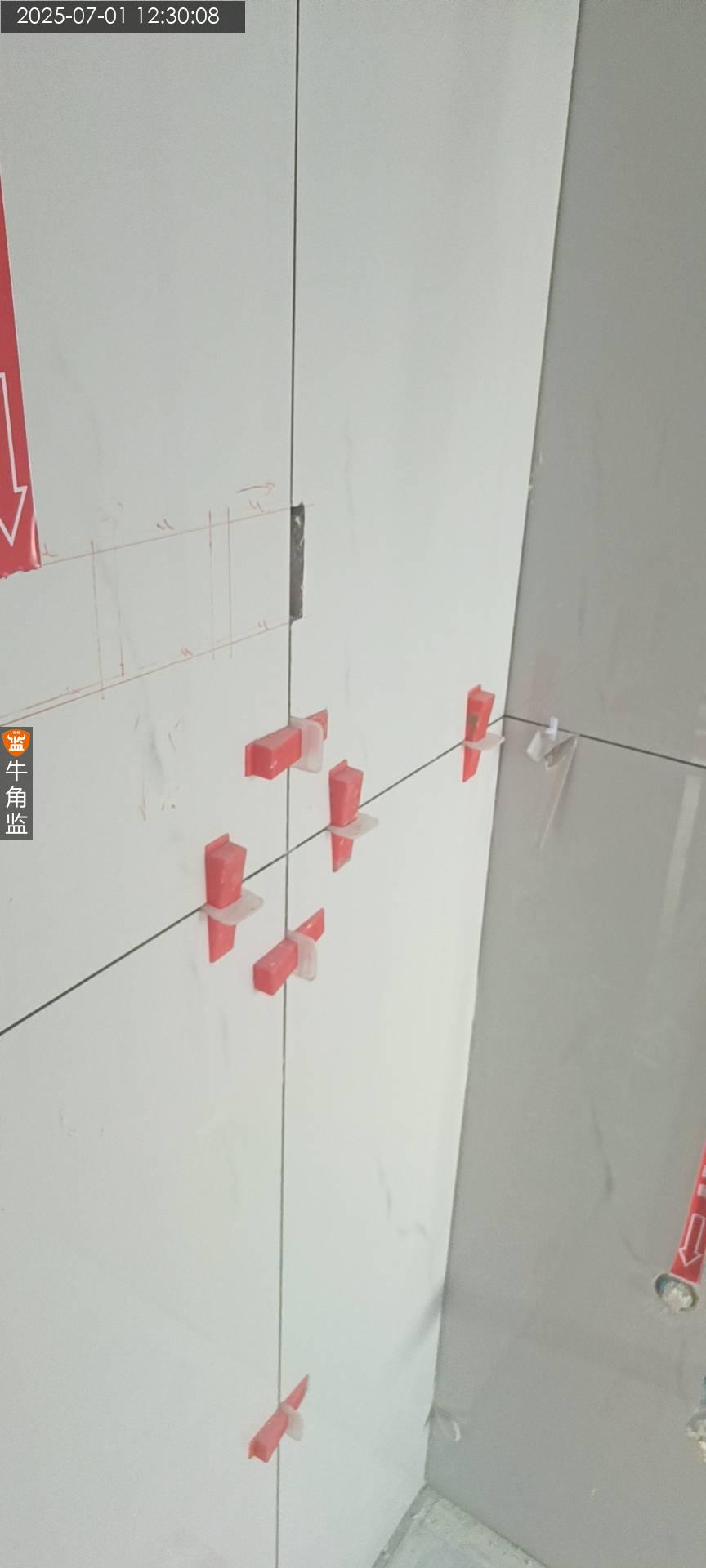

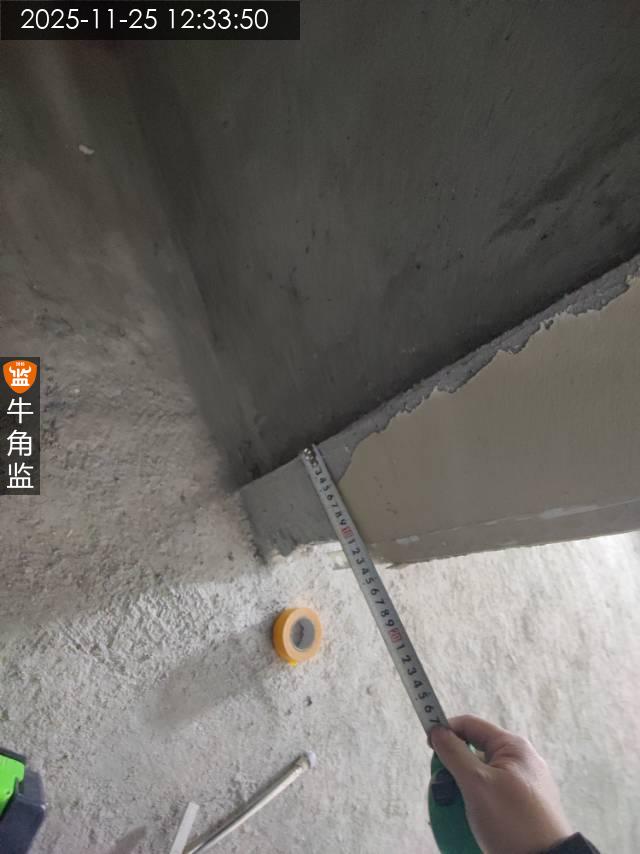

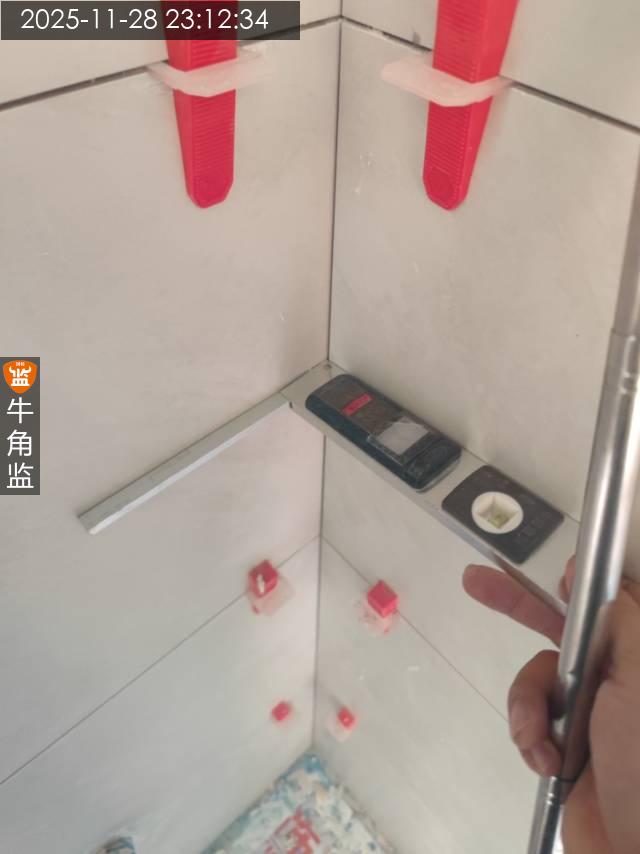

6 表面平整度2m靠尺误差不大于3mm,立面垂直度误差不大于3mm,阴阳角方正直角检测尺误差不大于3mm
