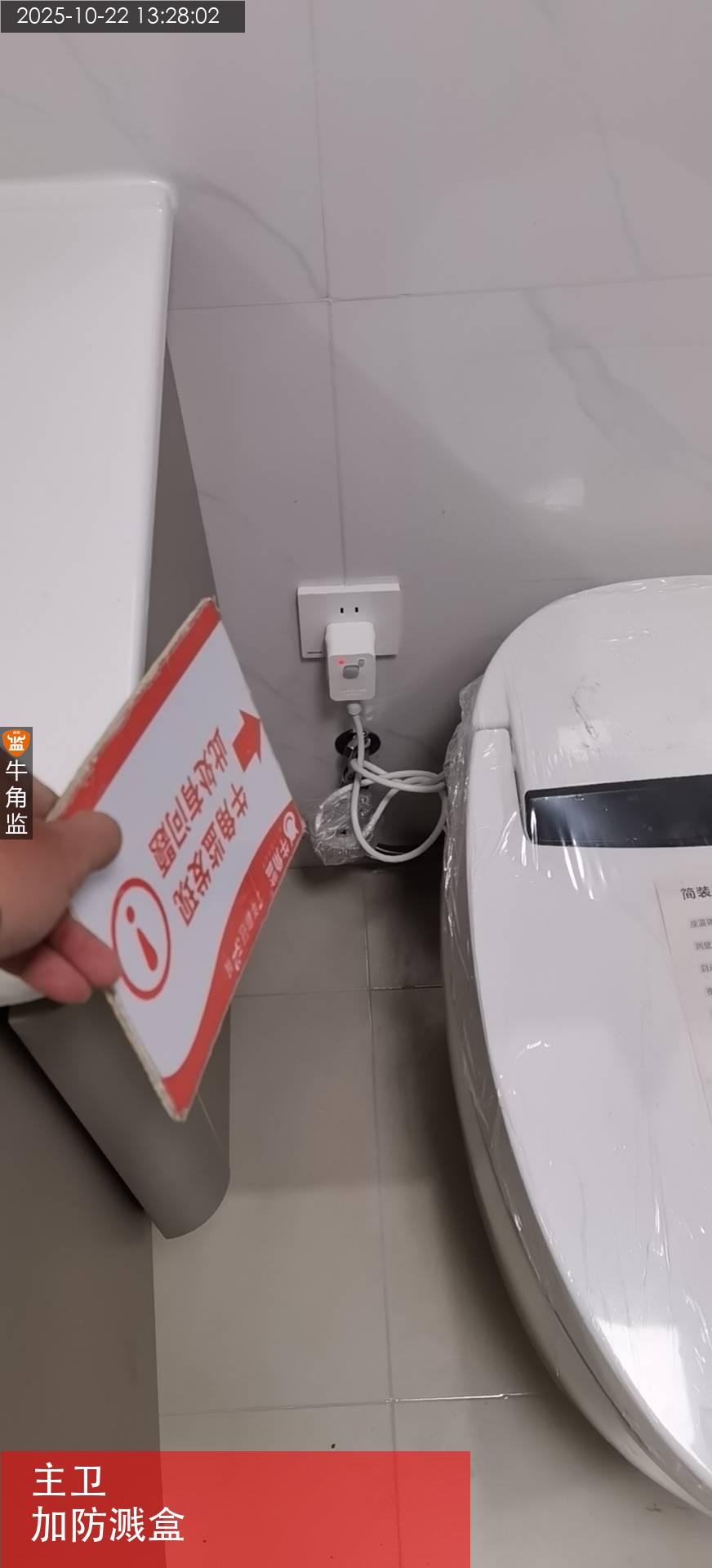

广州九艺装饰公司
打分/点评
送鲜鸡蛋
0
扔臭鸡蛋
3
综合指数:20.46%
监理好评率:61.39%
配合整改率:0.00%
臭鸡蛋率:100.00%
黄埔区万********8533
设 计 师:未知
施工队长:金工
工地面积:100.00㎡
装修总价:0.00
本次评价:C
本次评语:

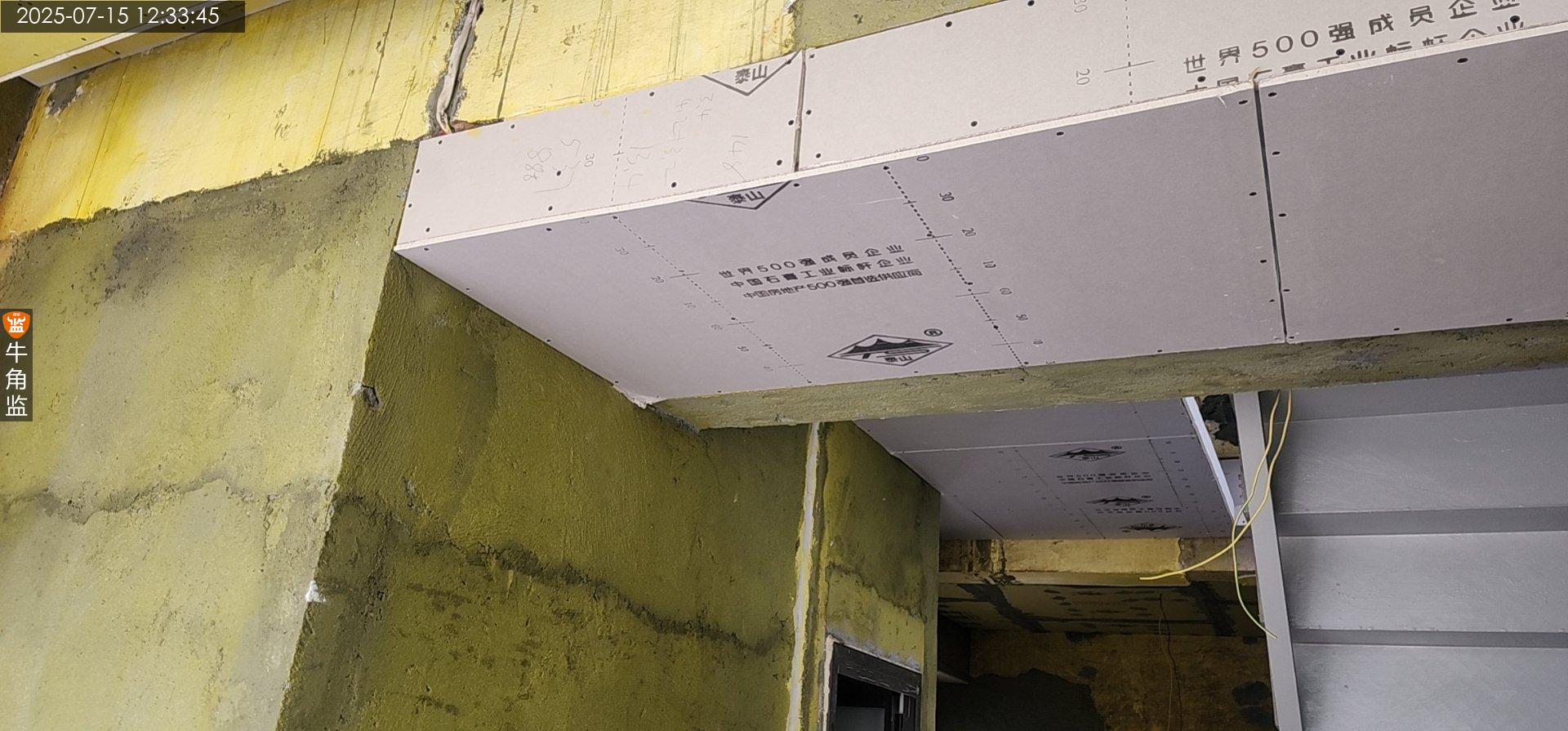

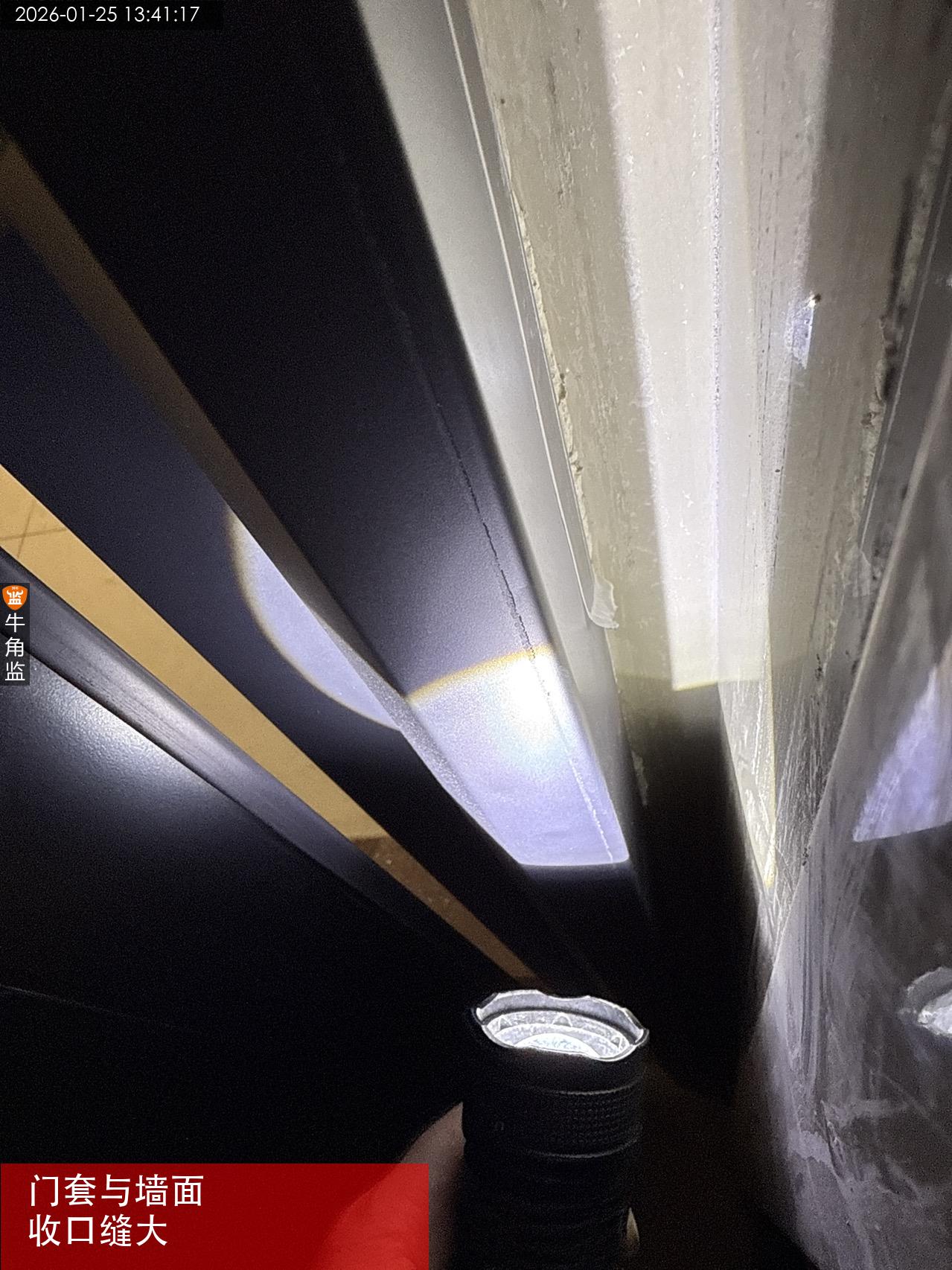

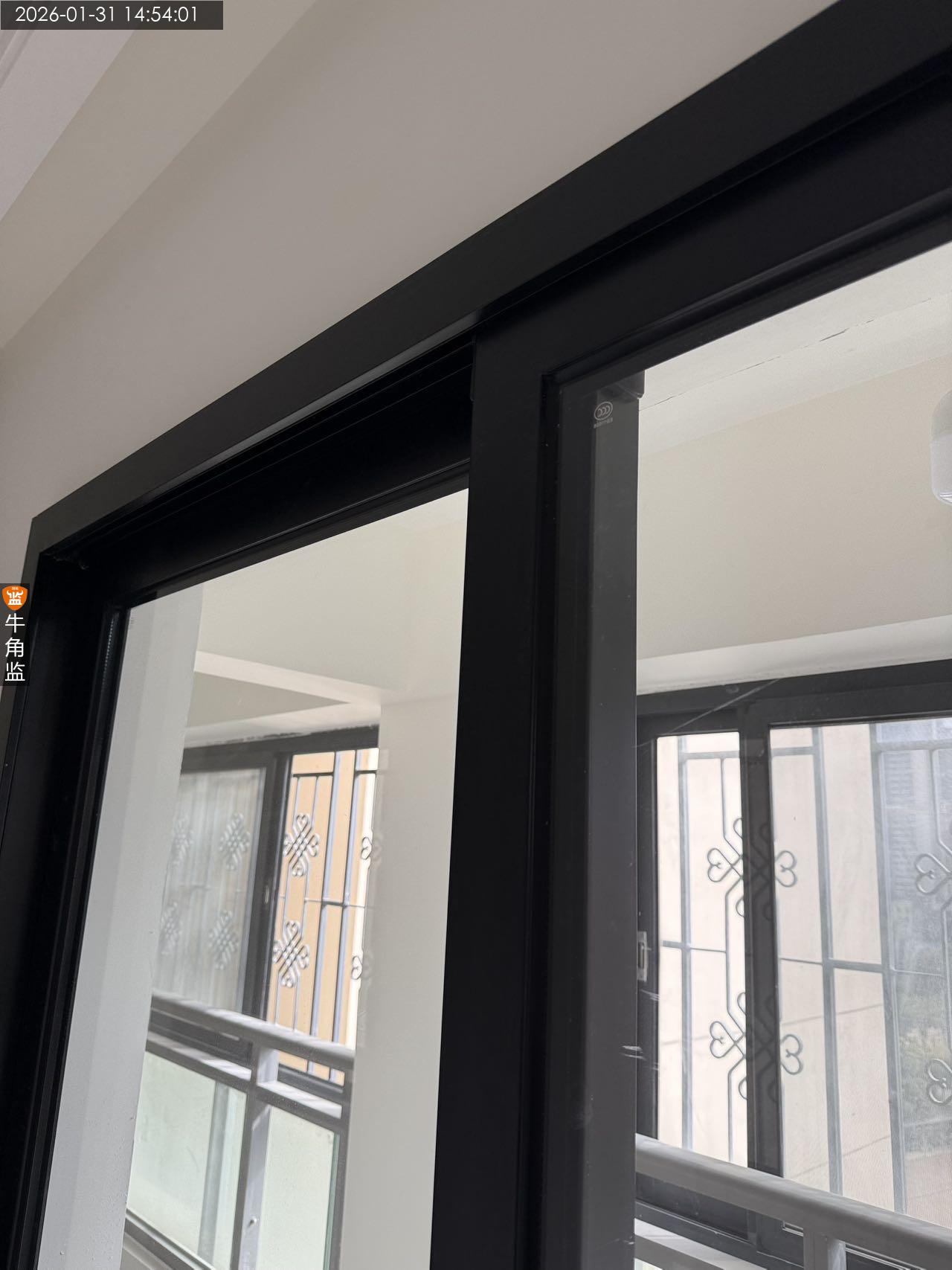

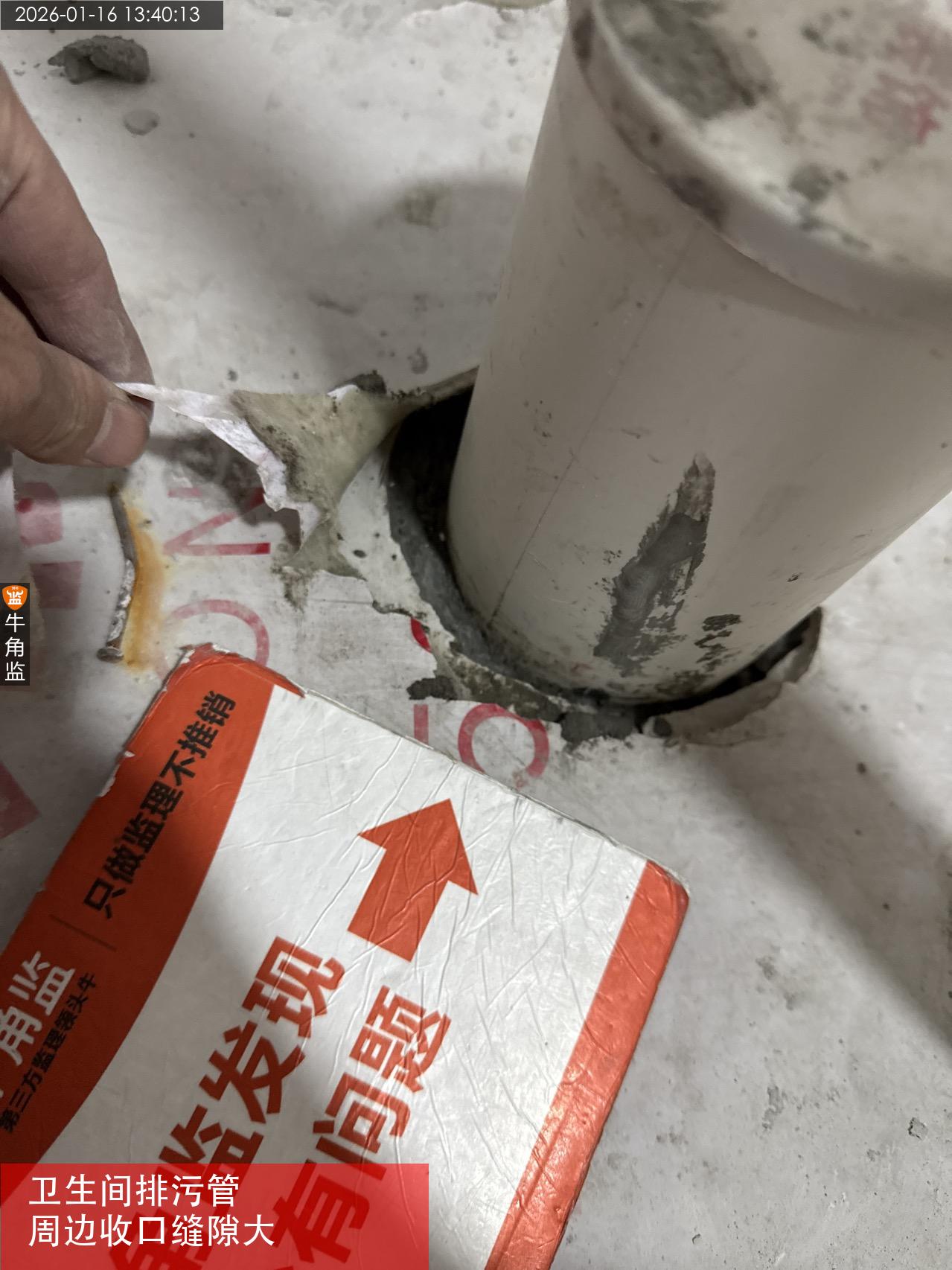

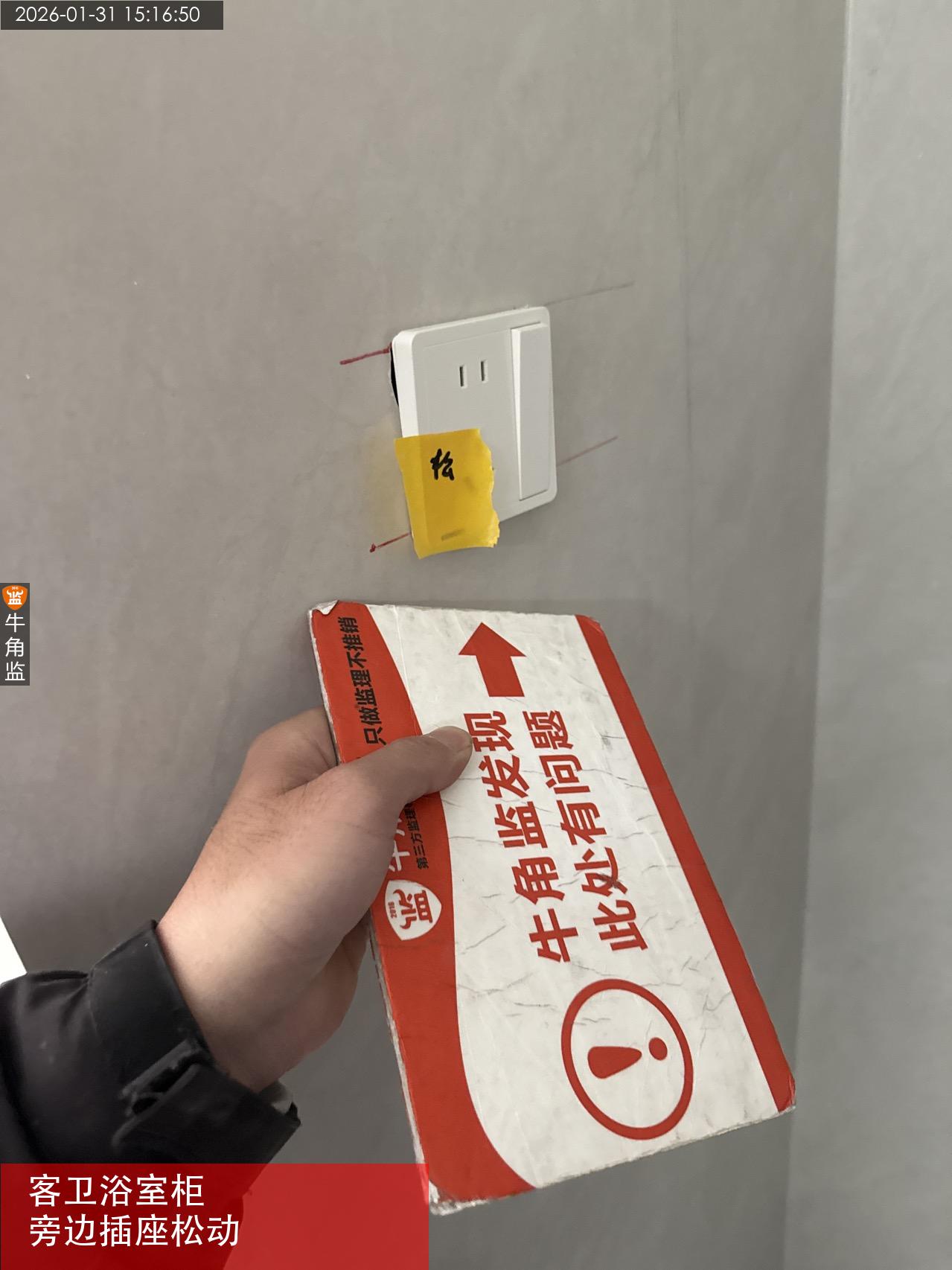

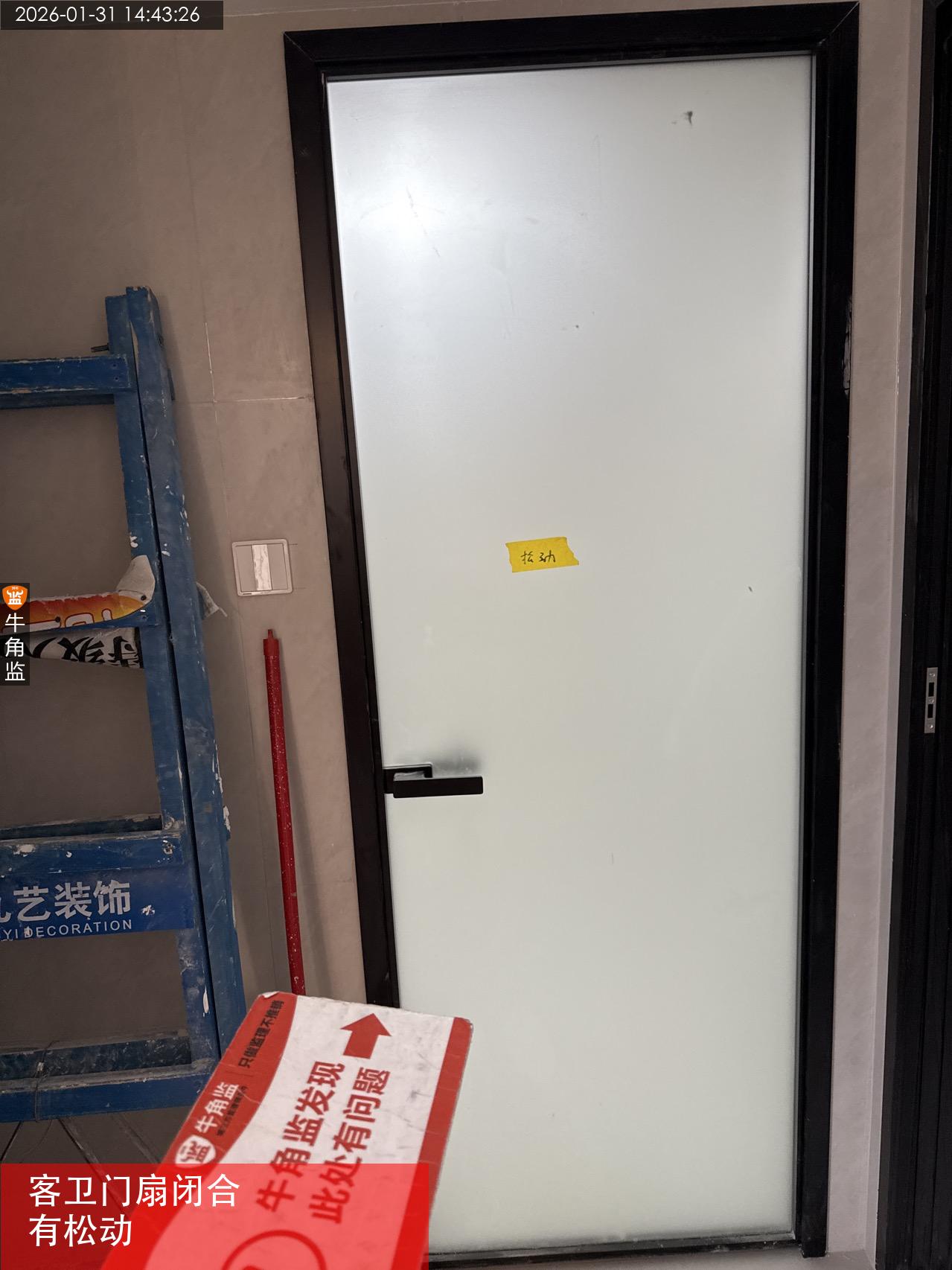

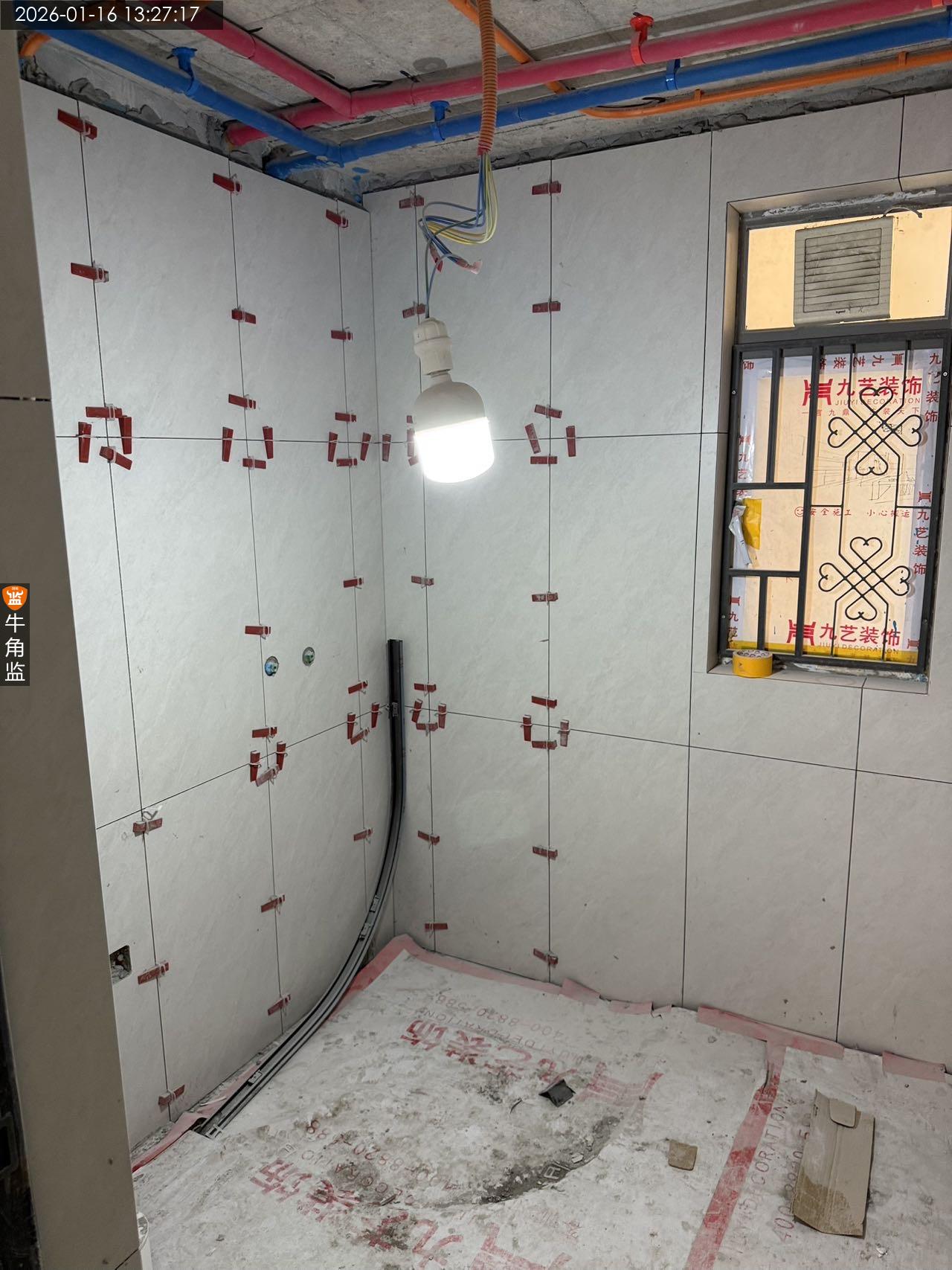

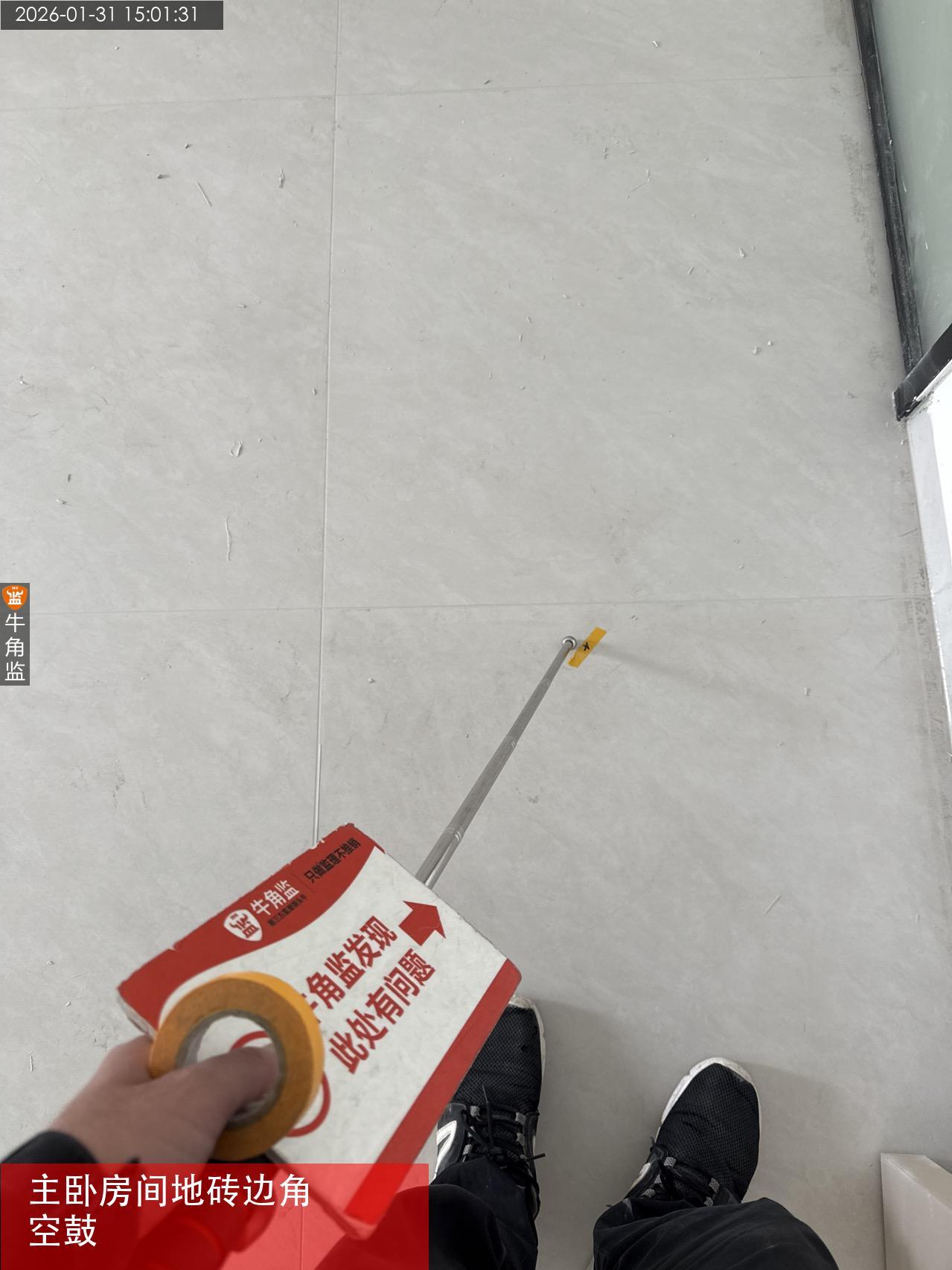

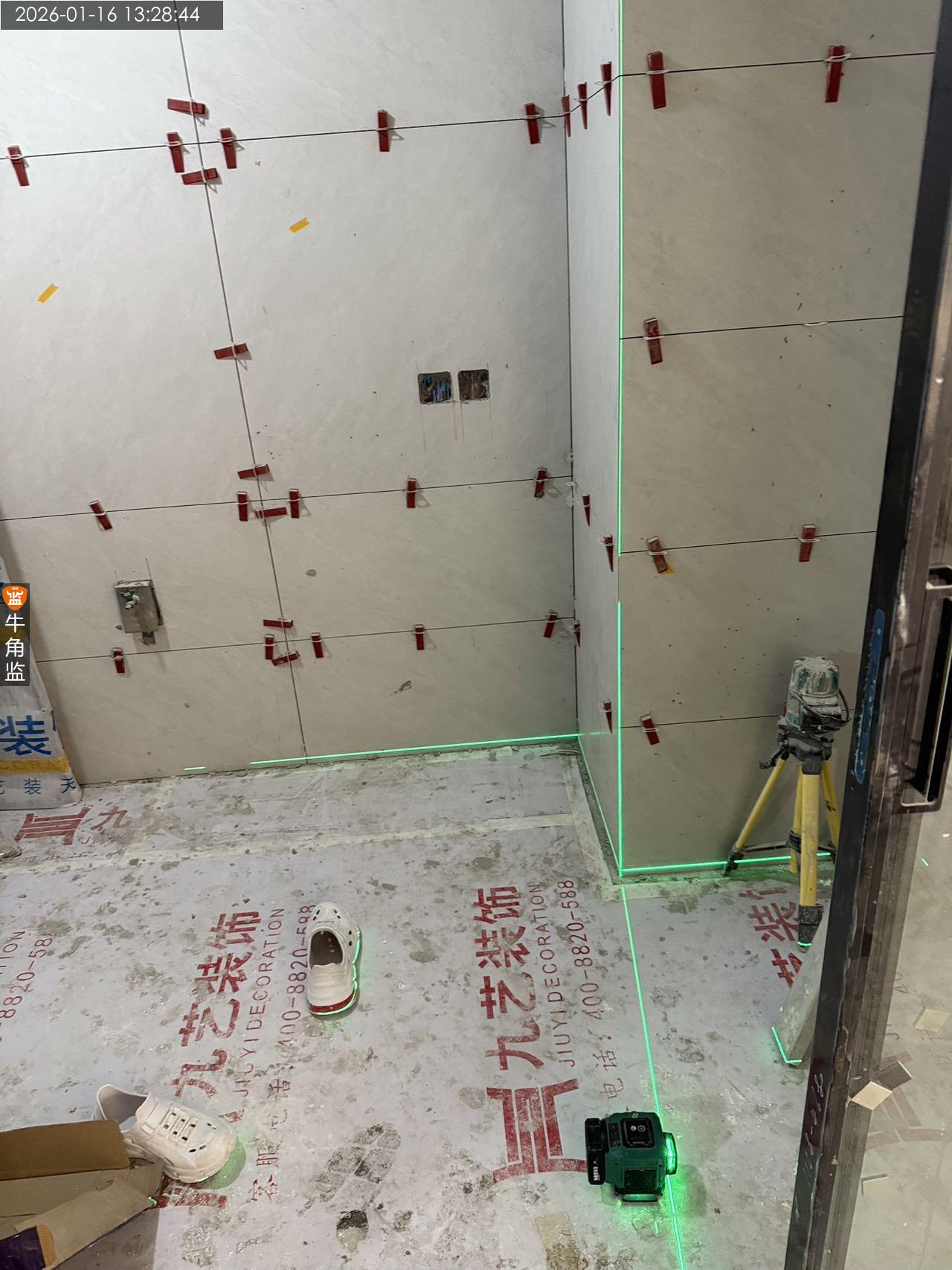

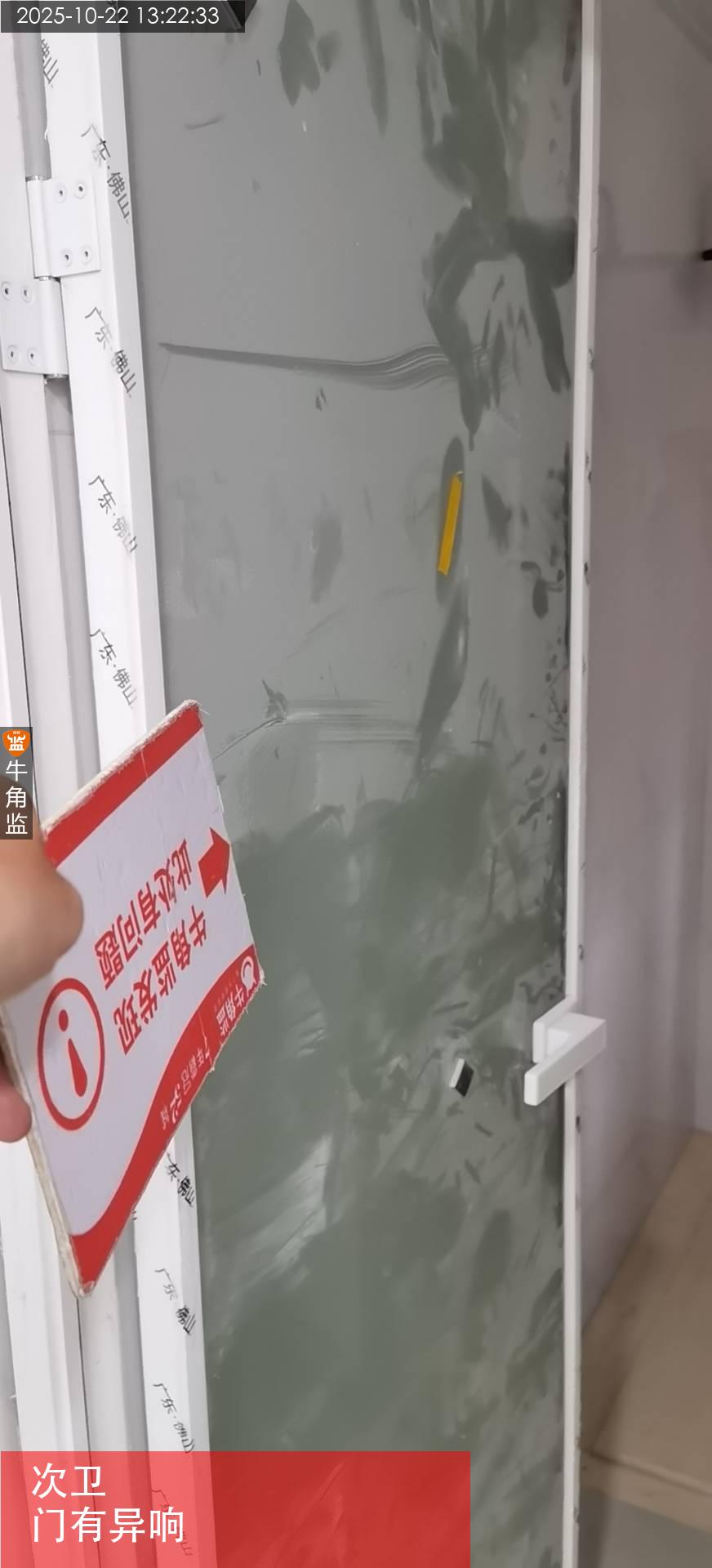

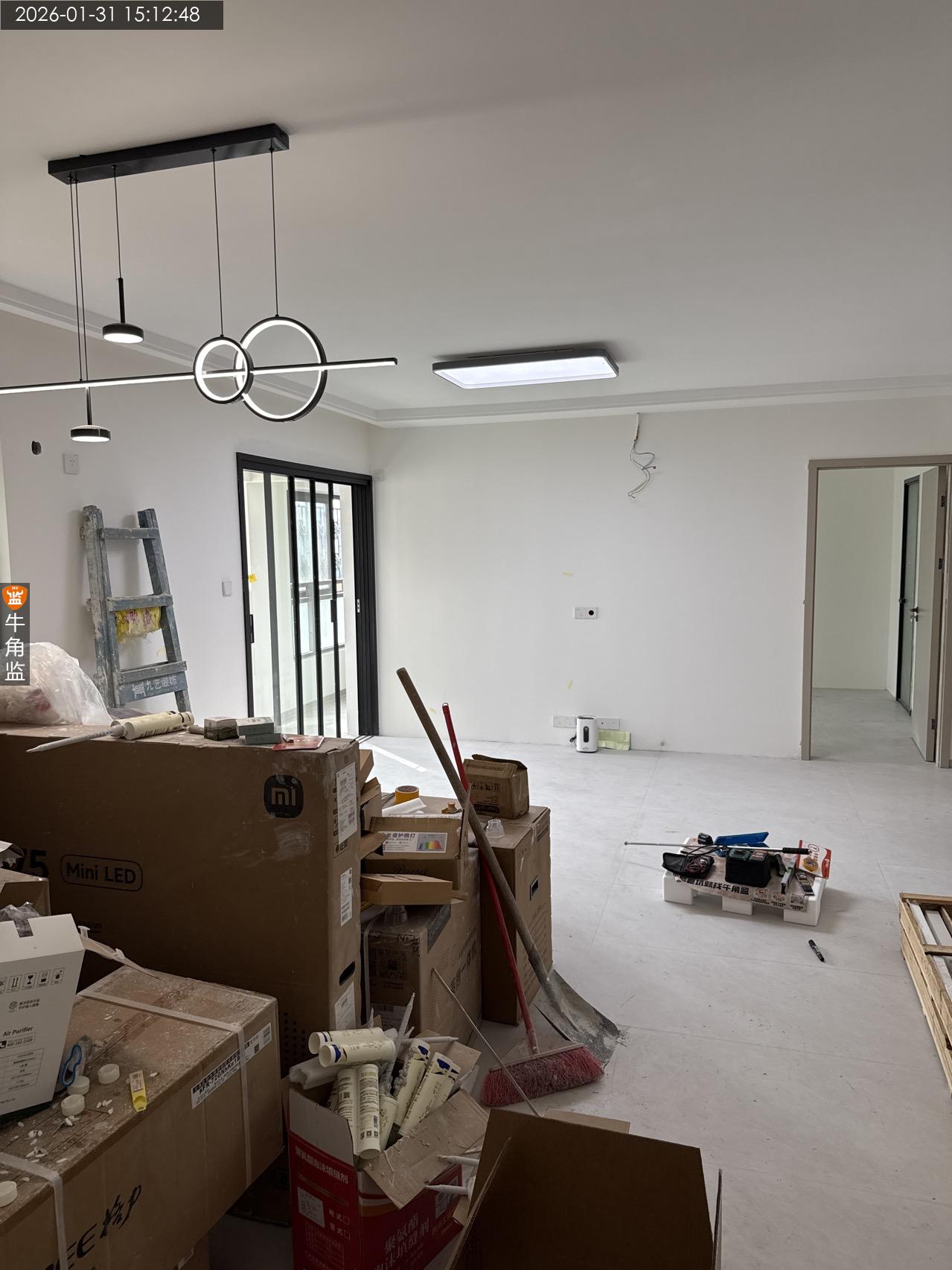

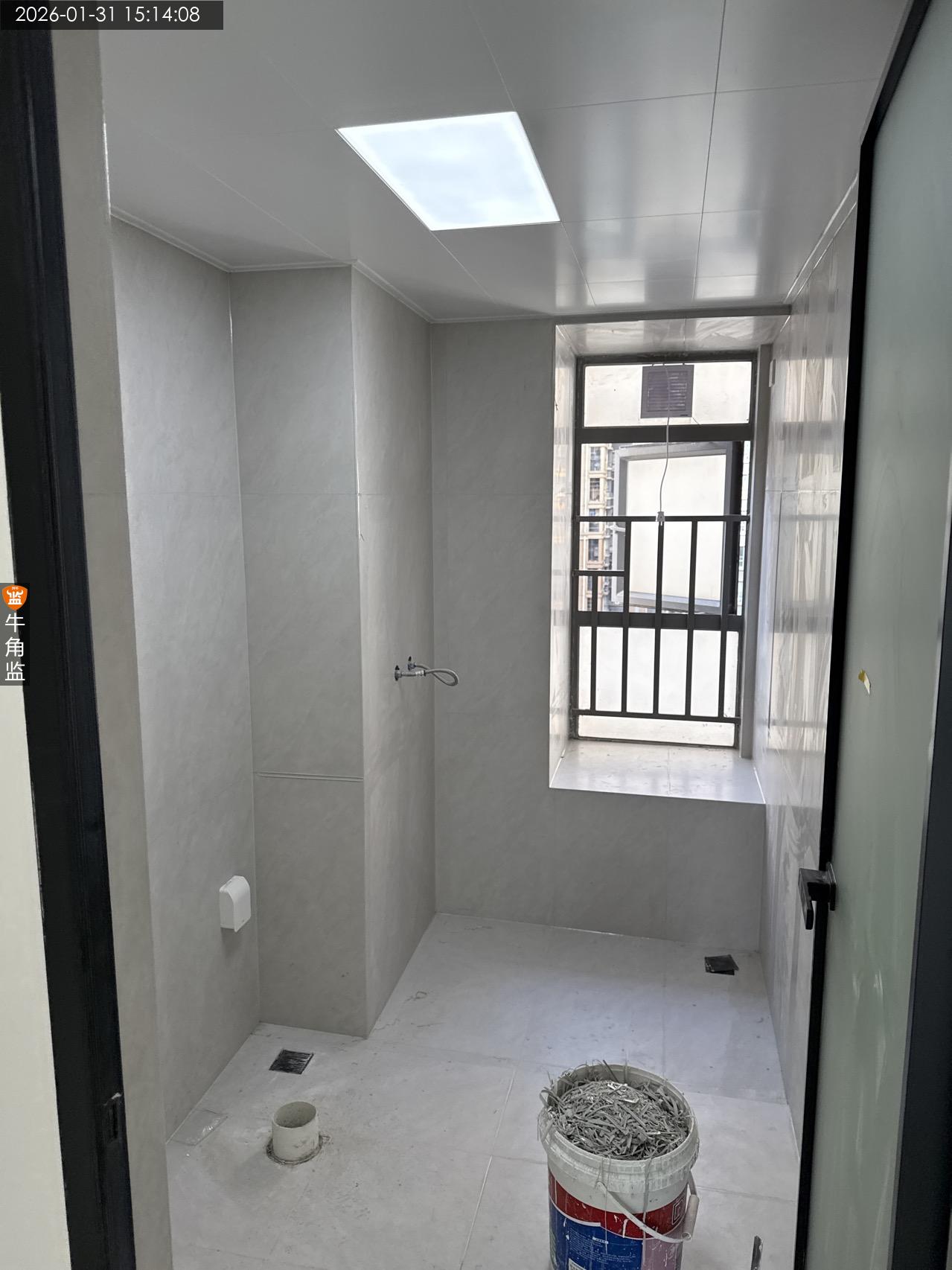

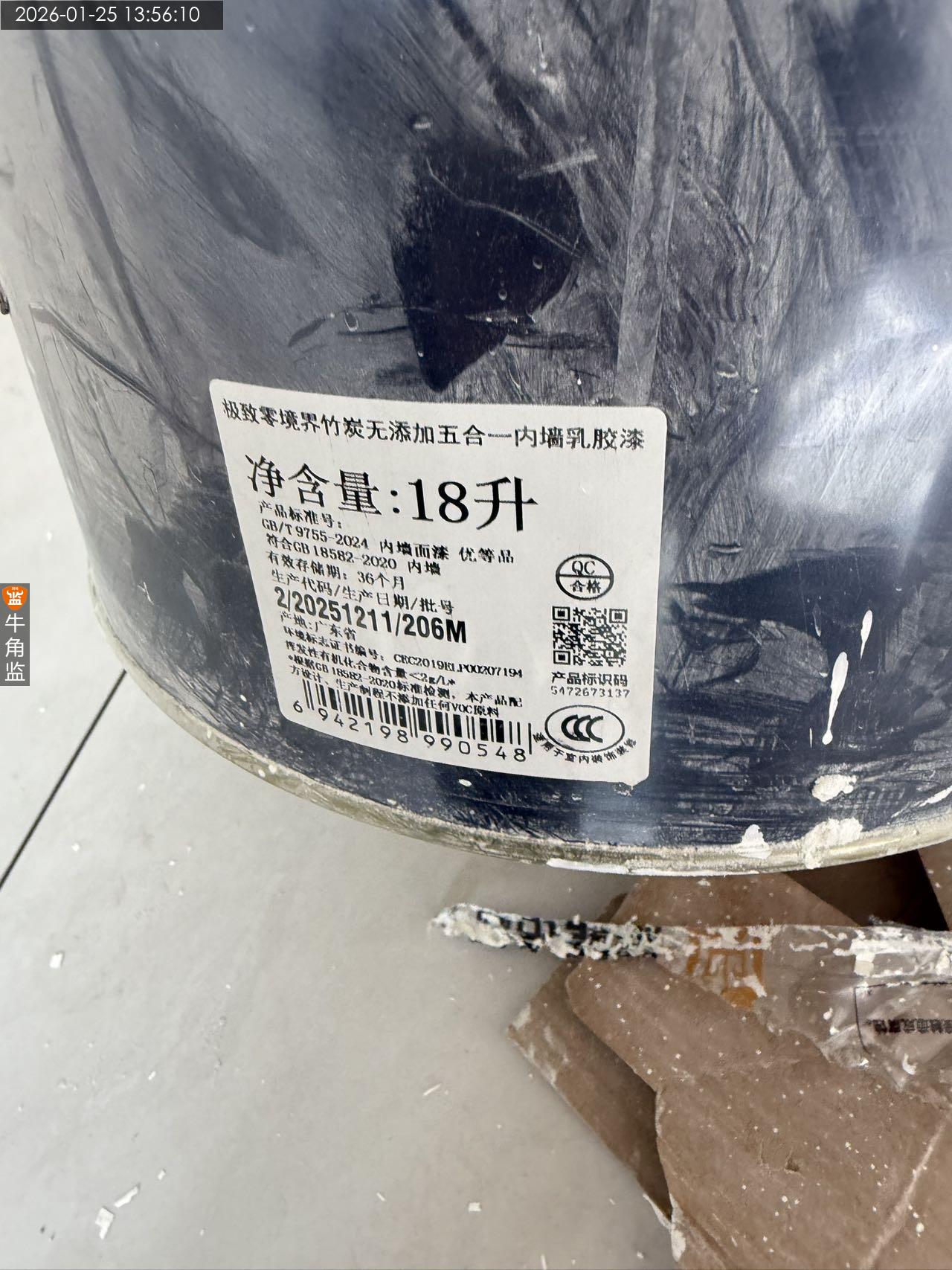

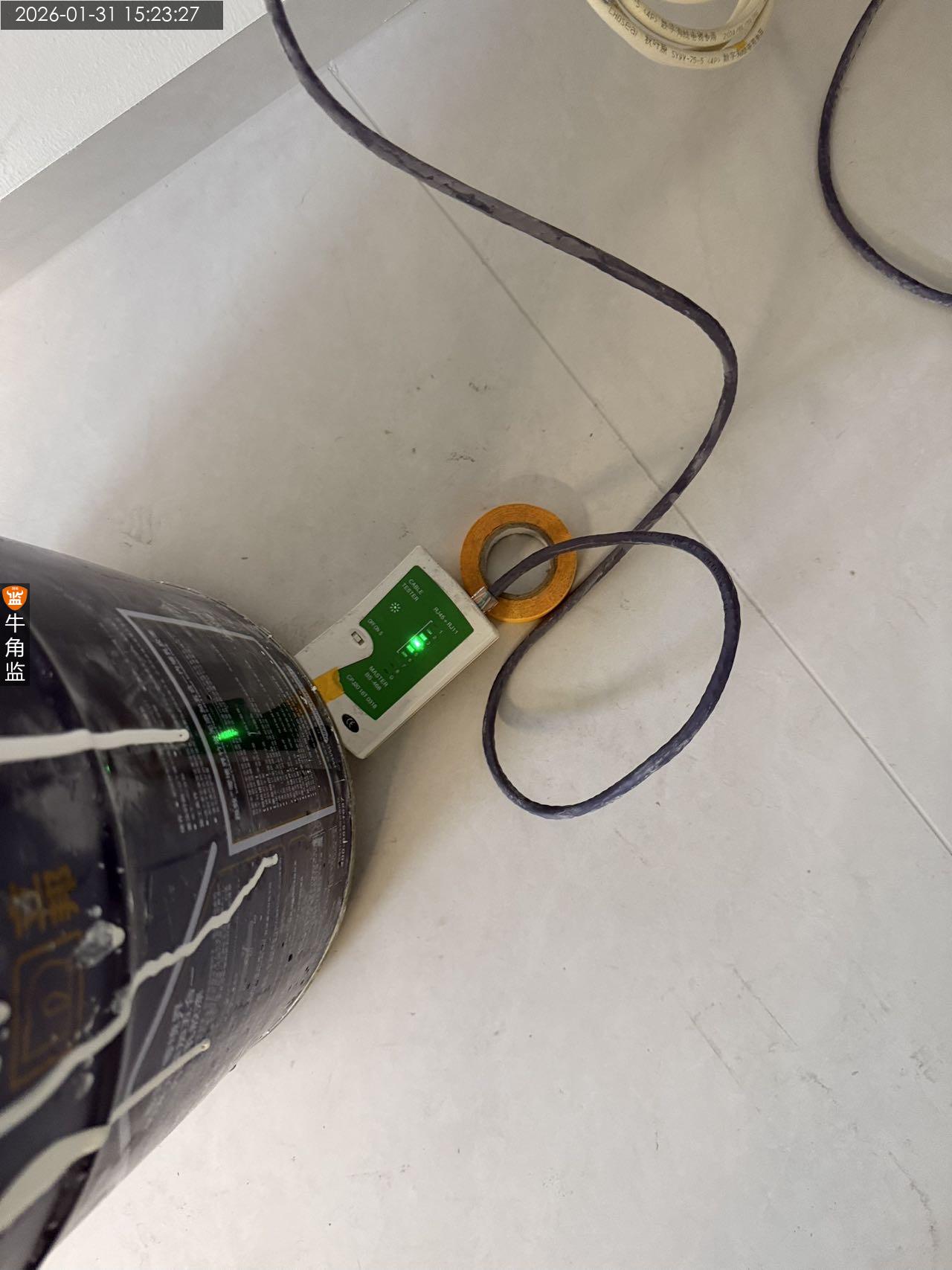

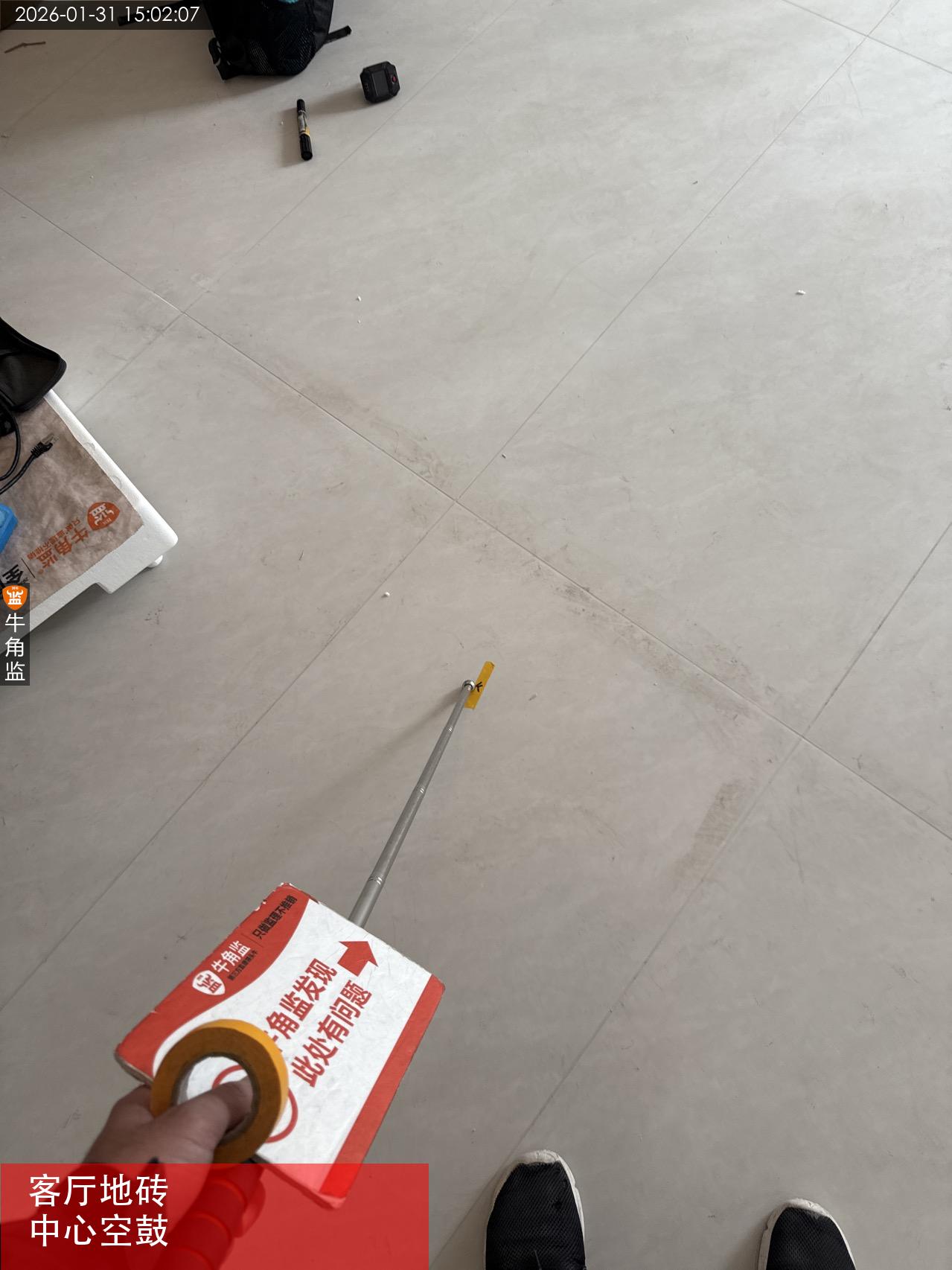

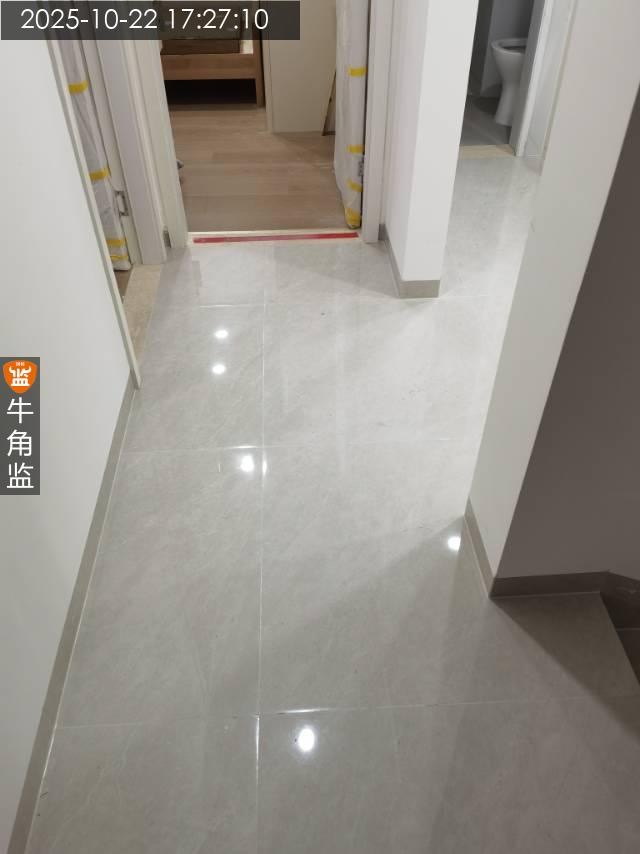

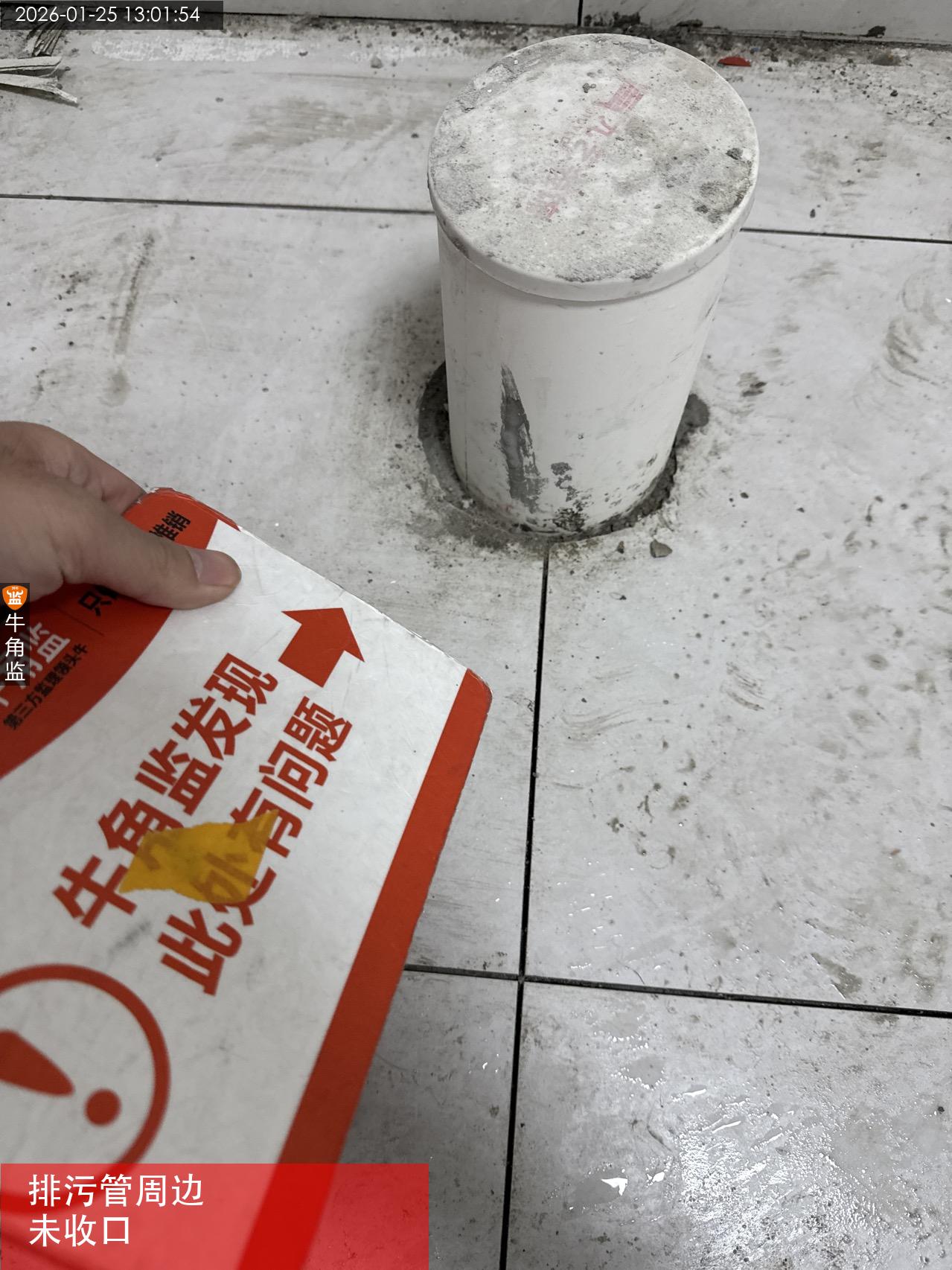

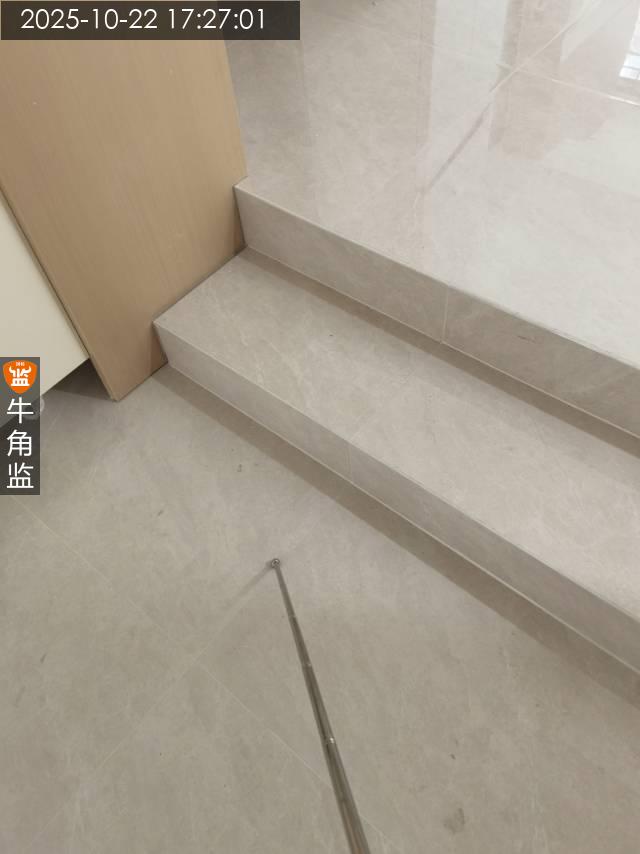

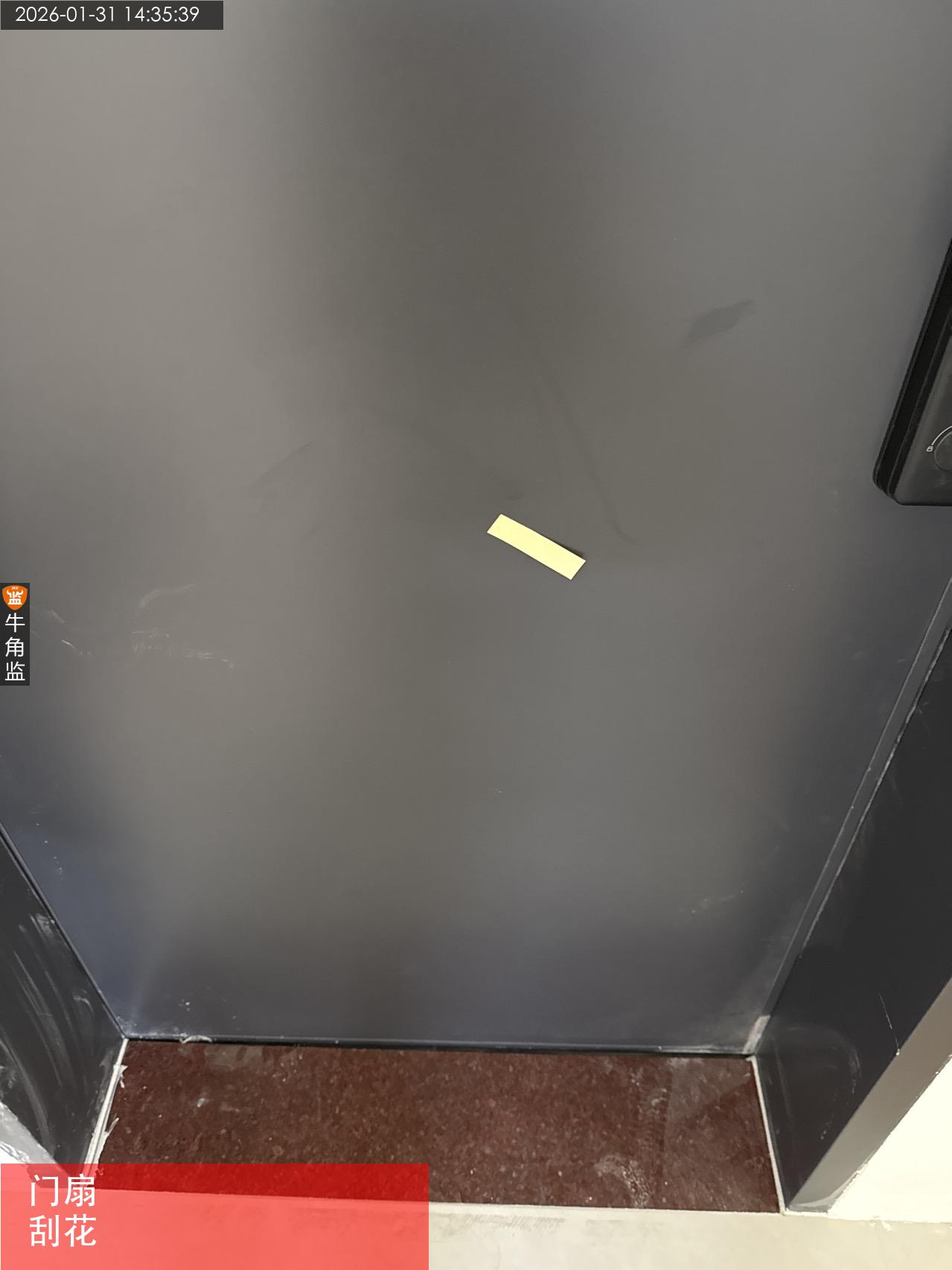

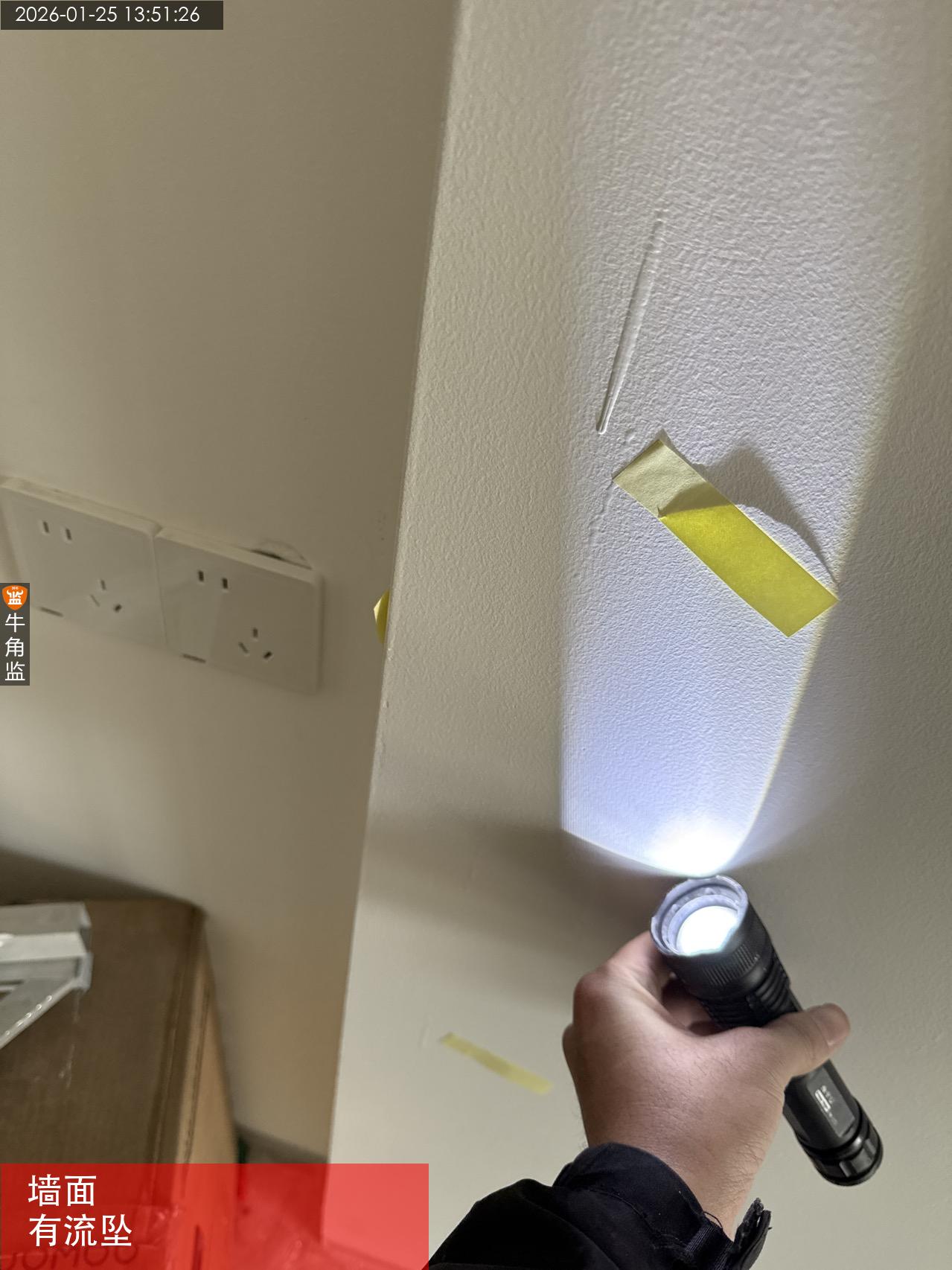

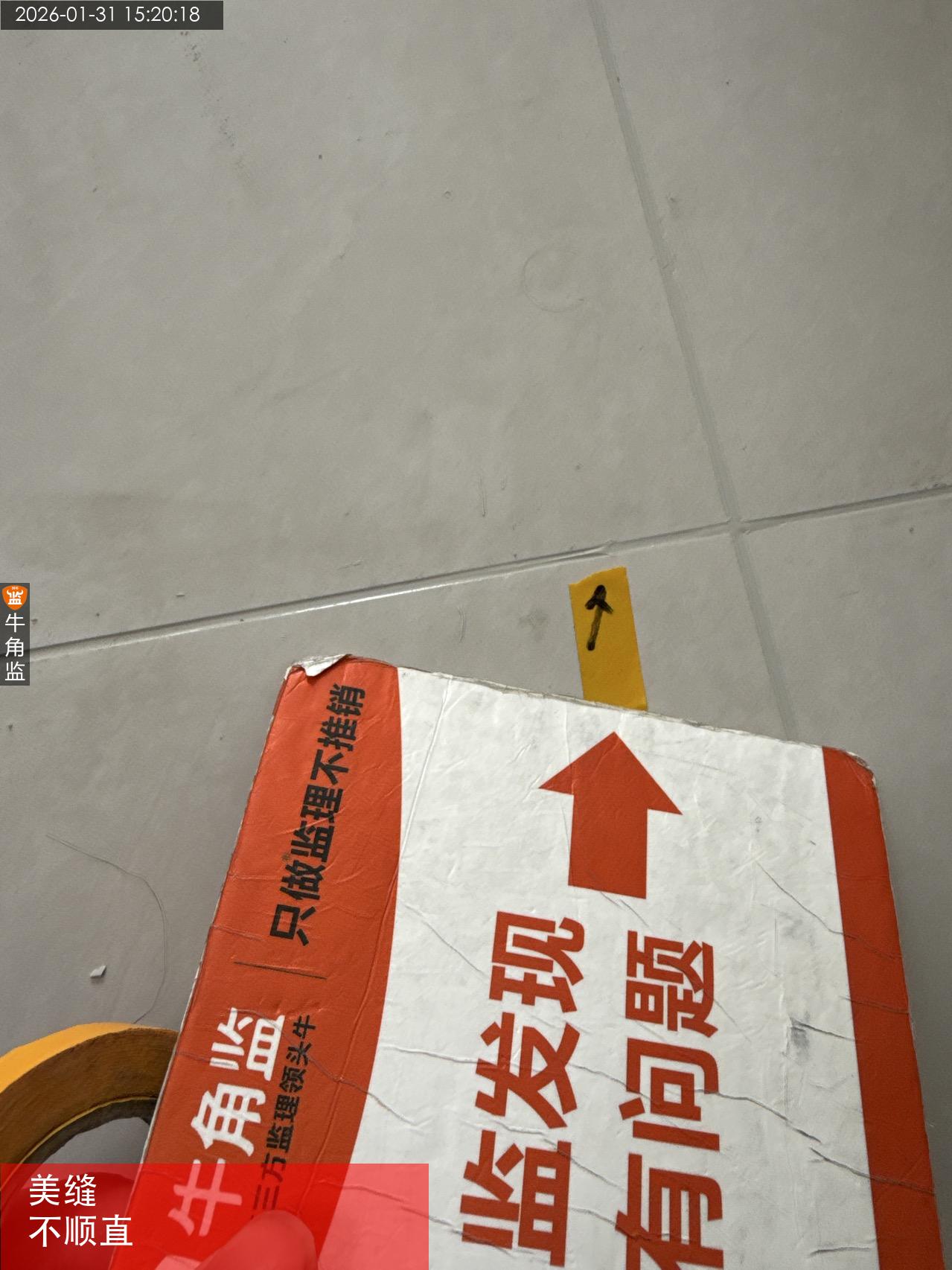

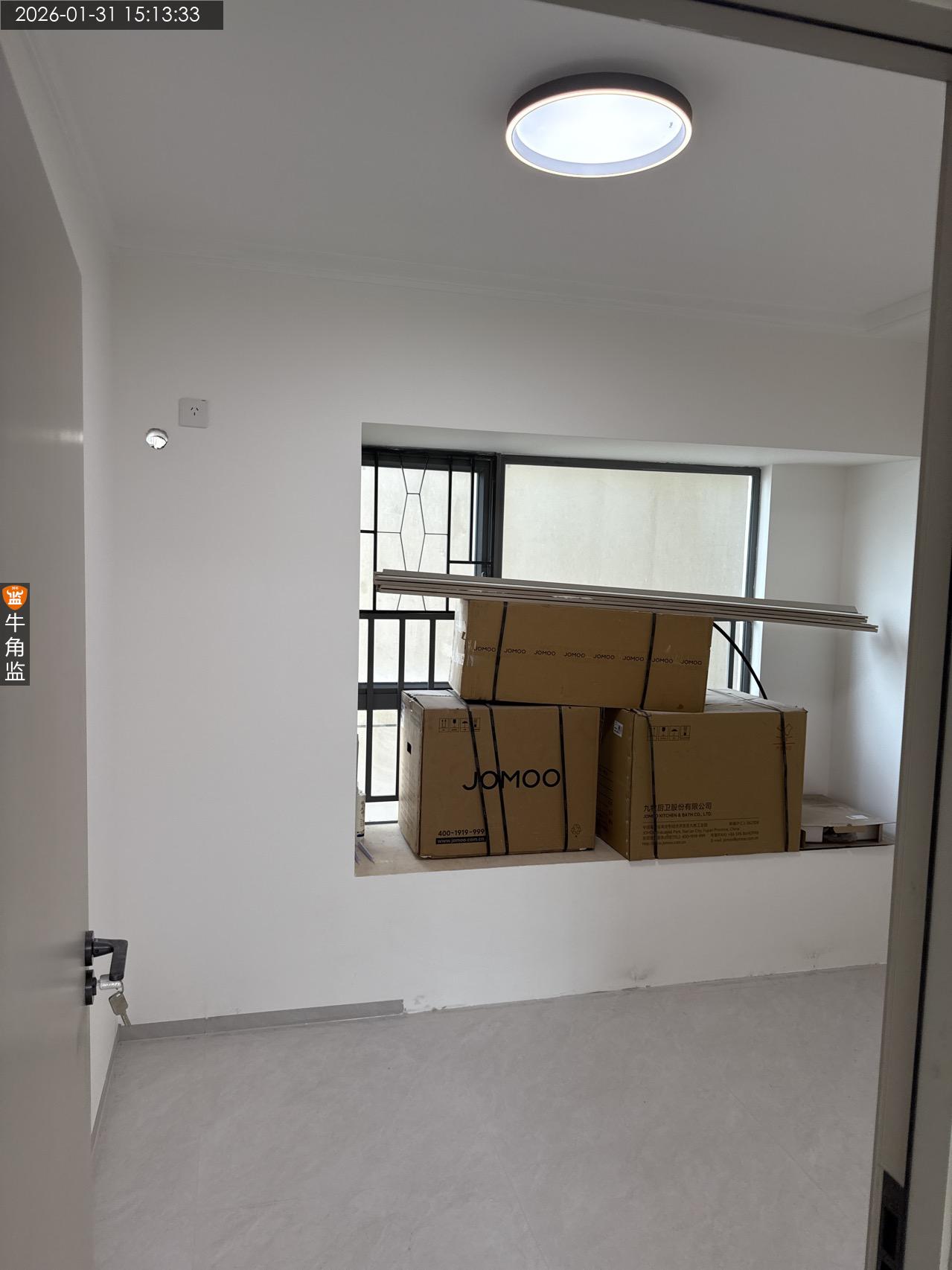

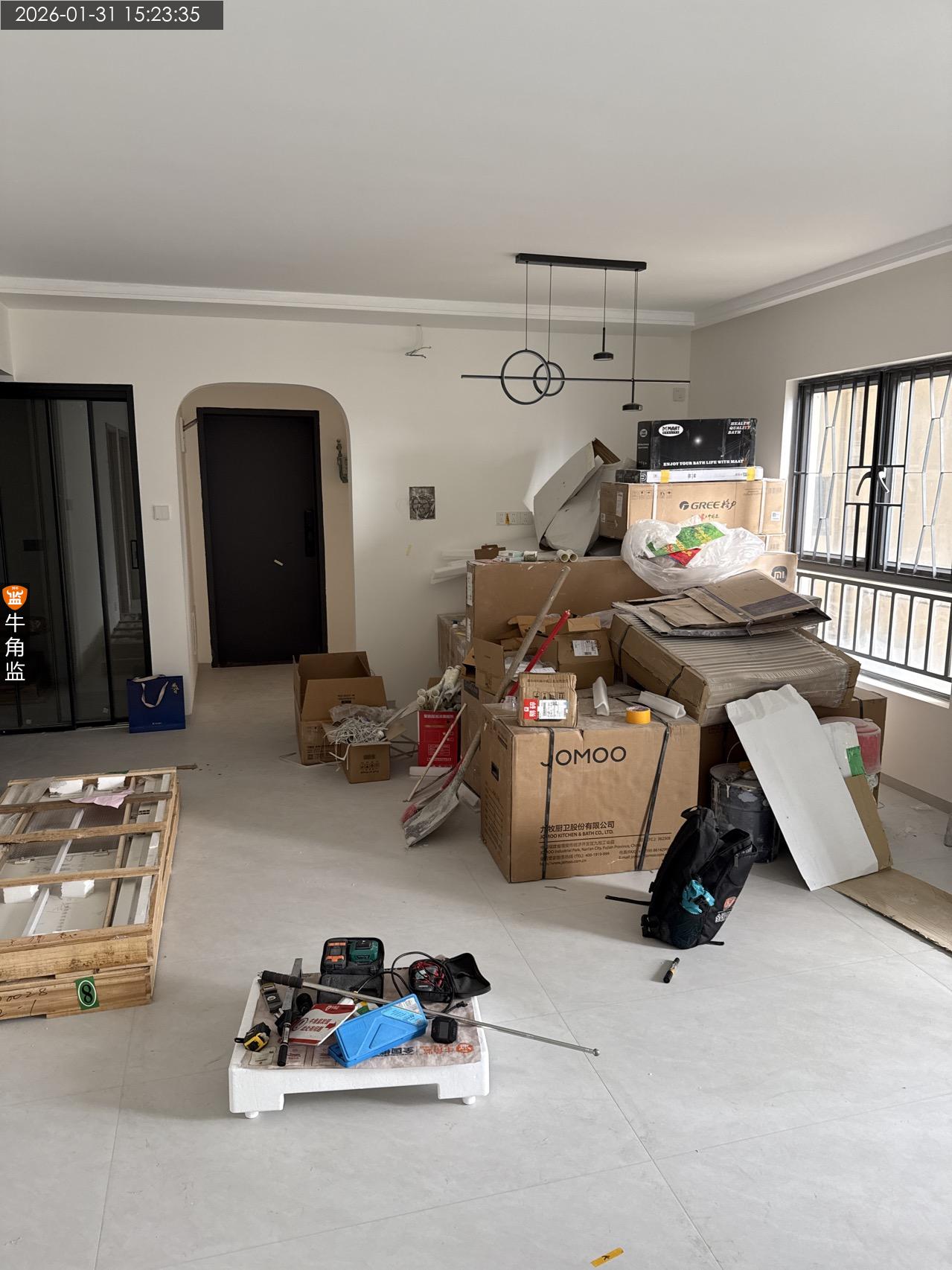

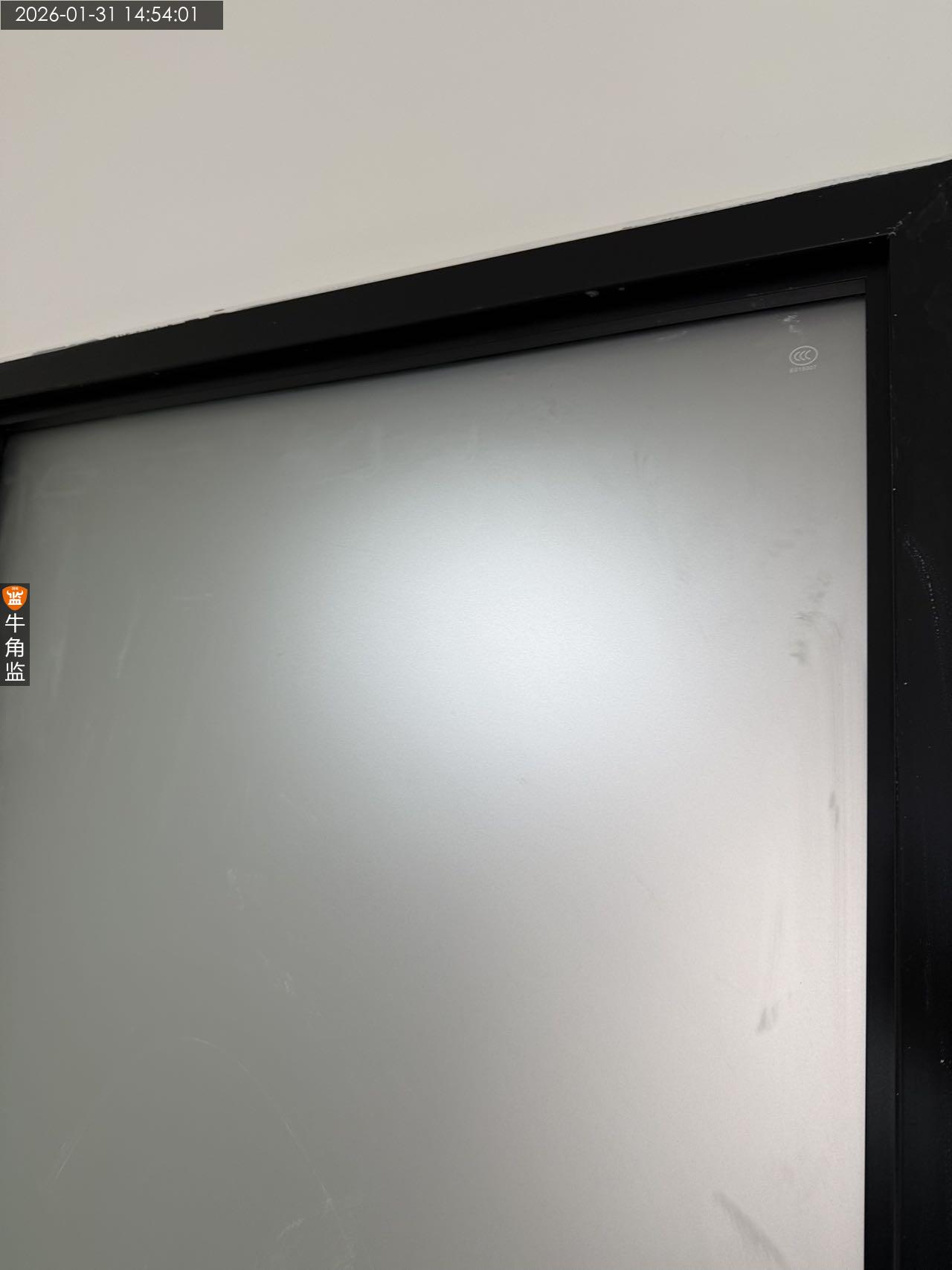

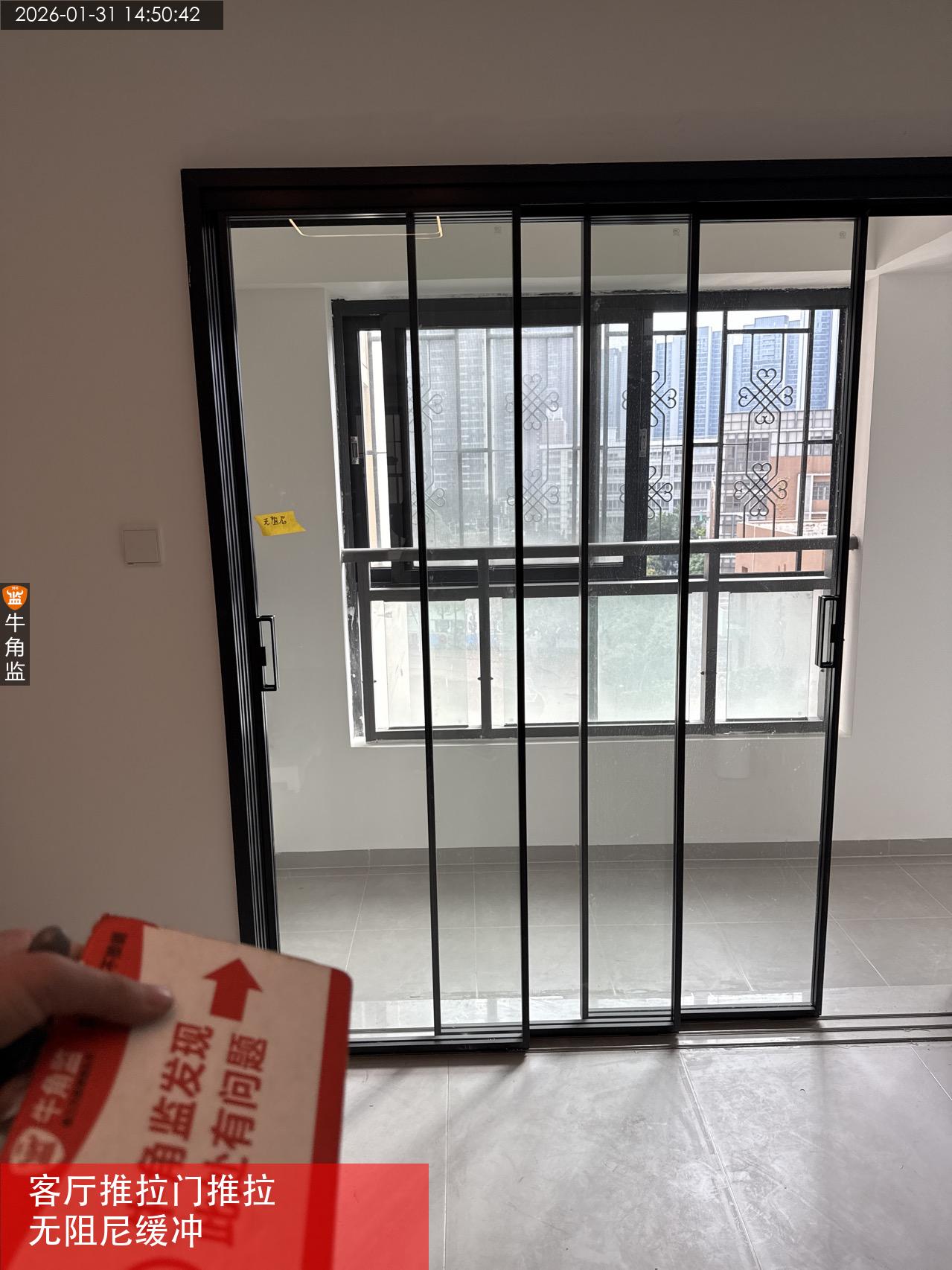

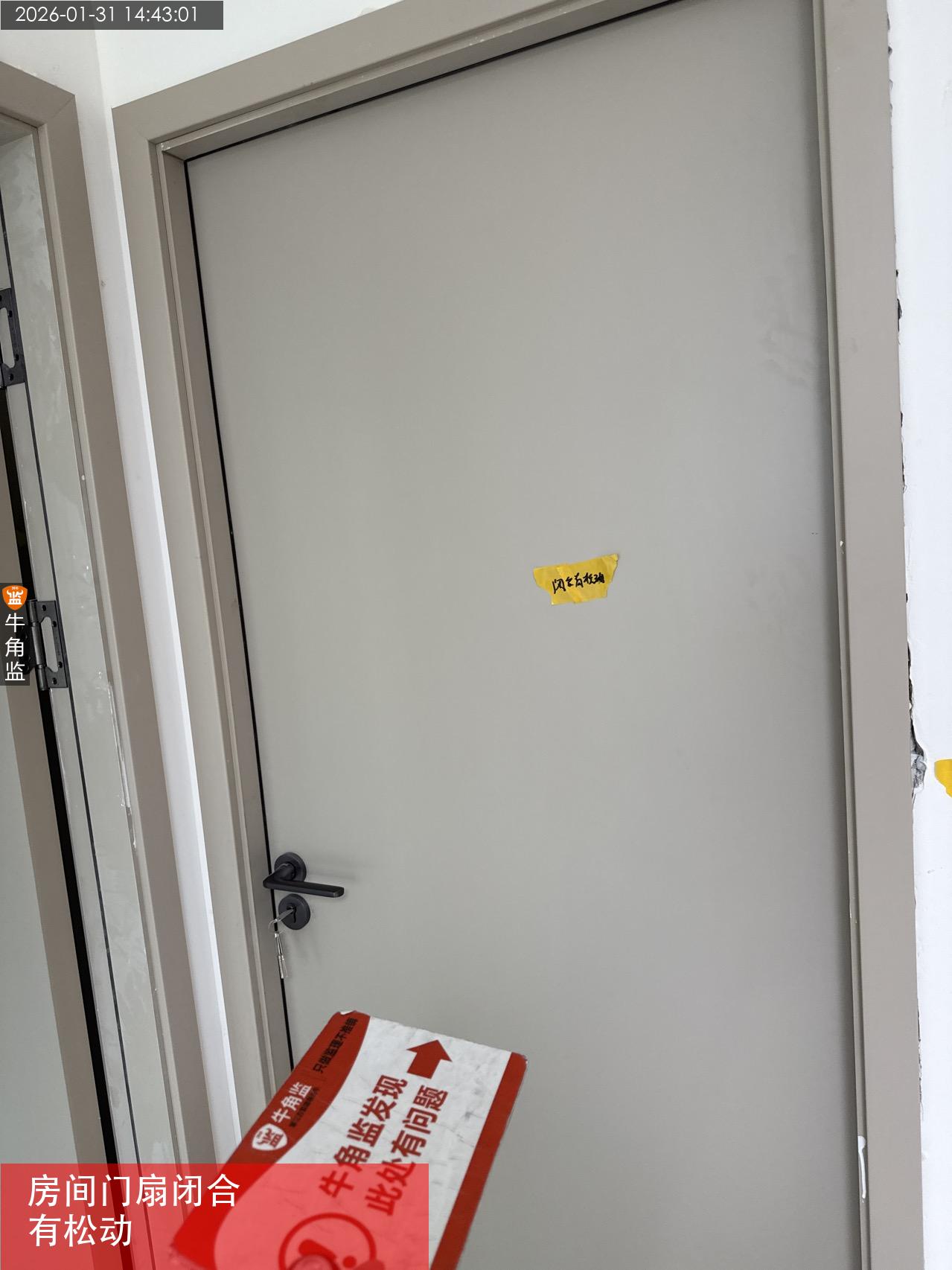

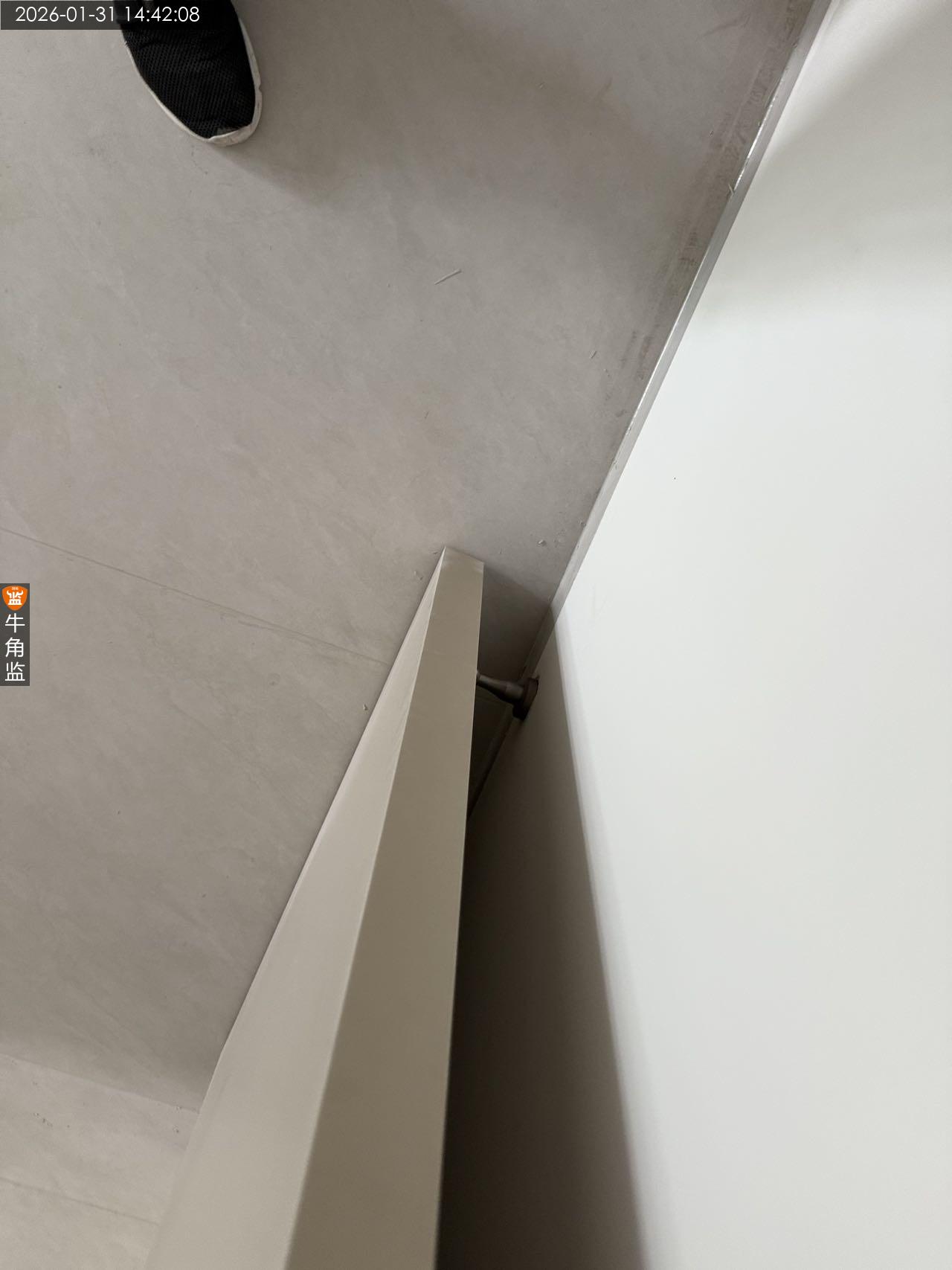

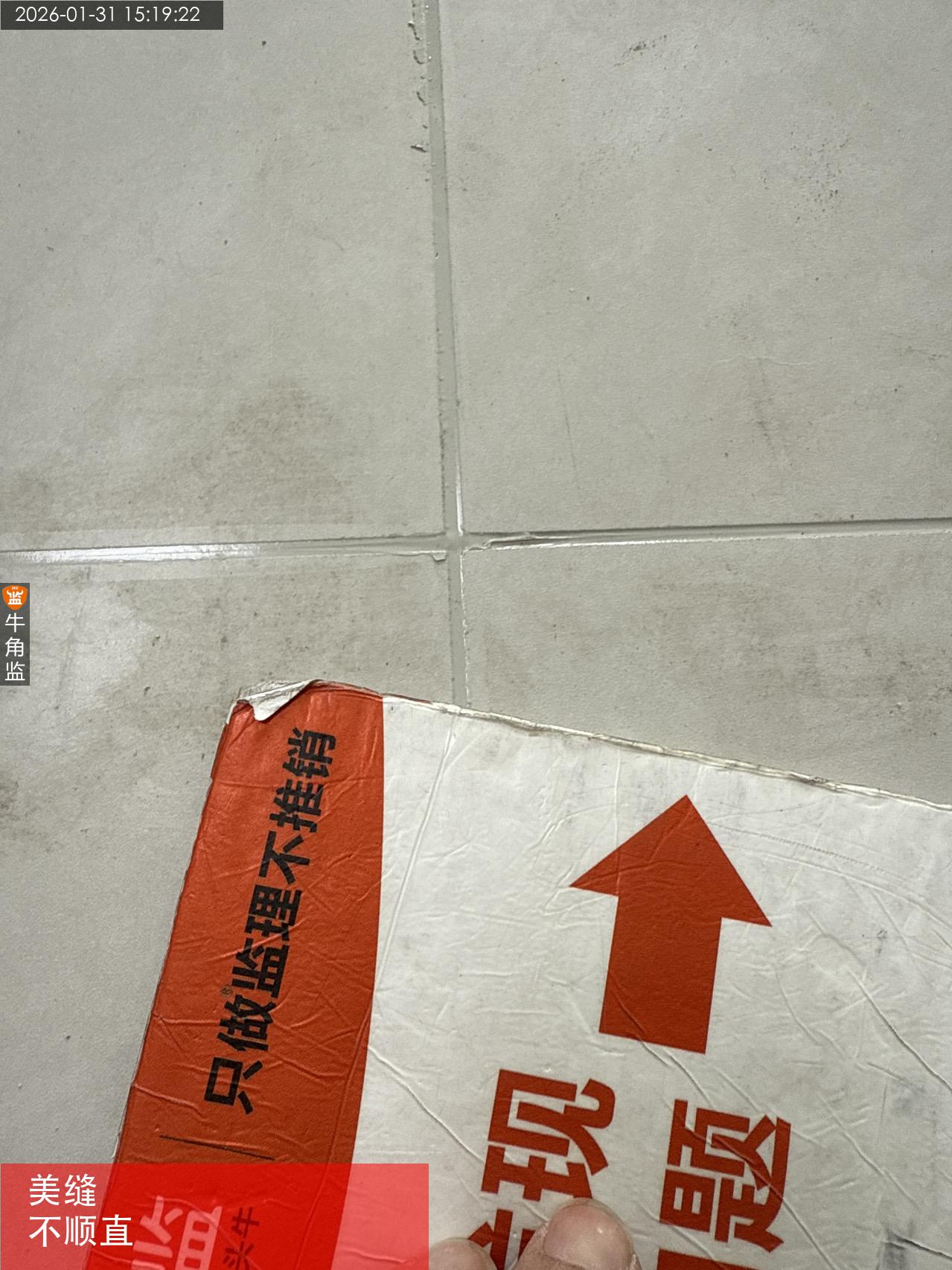

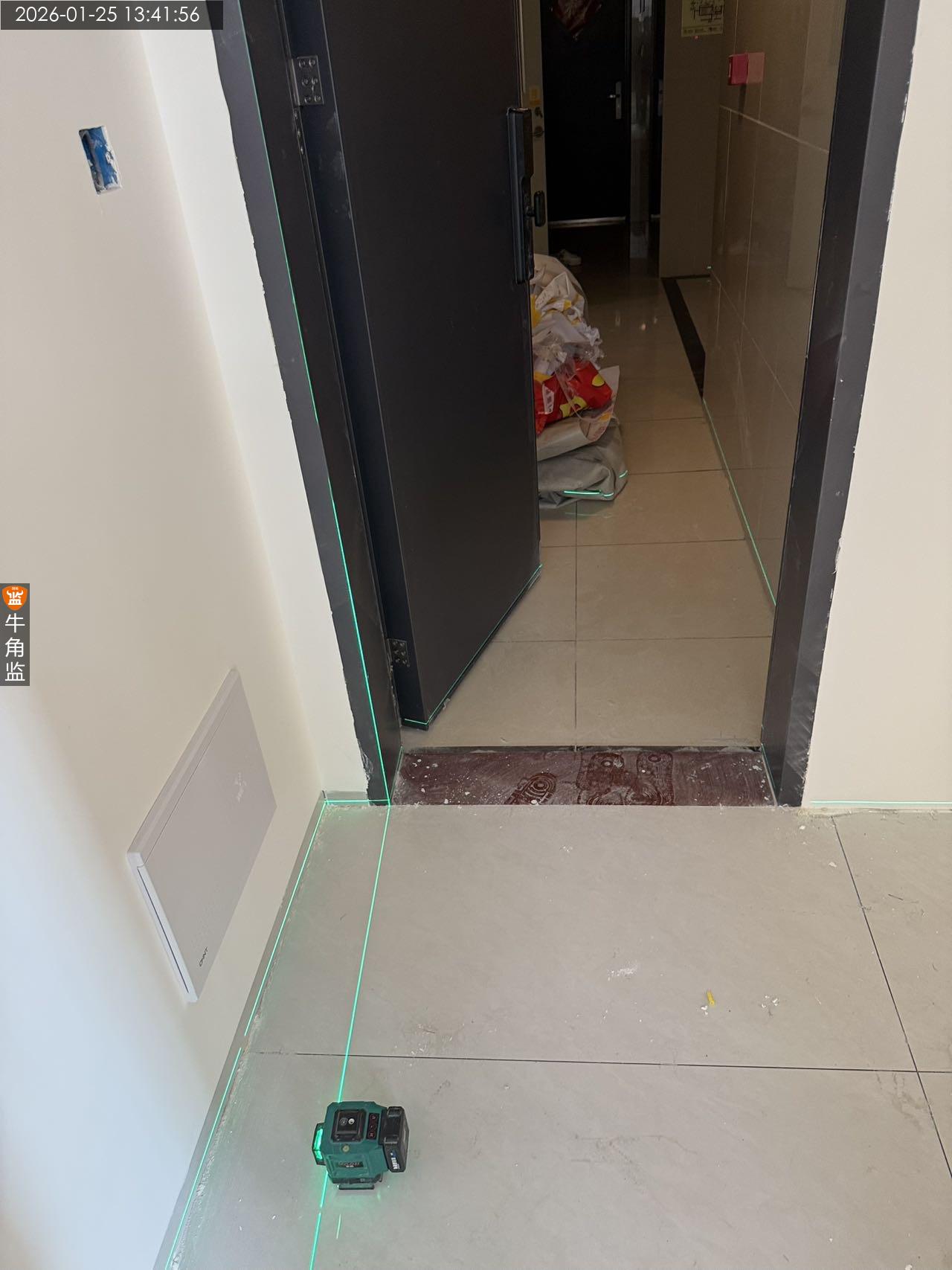

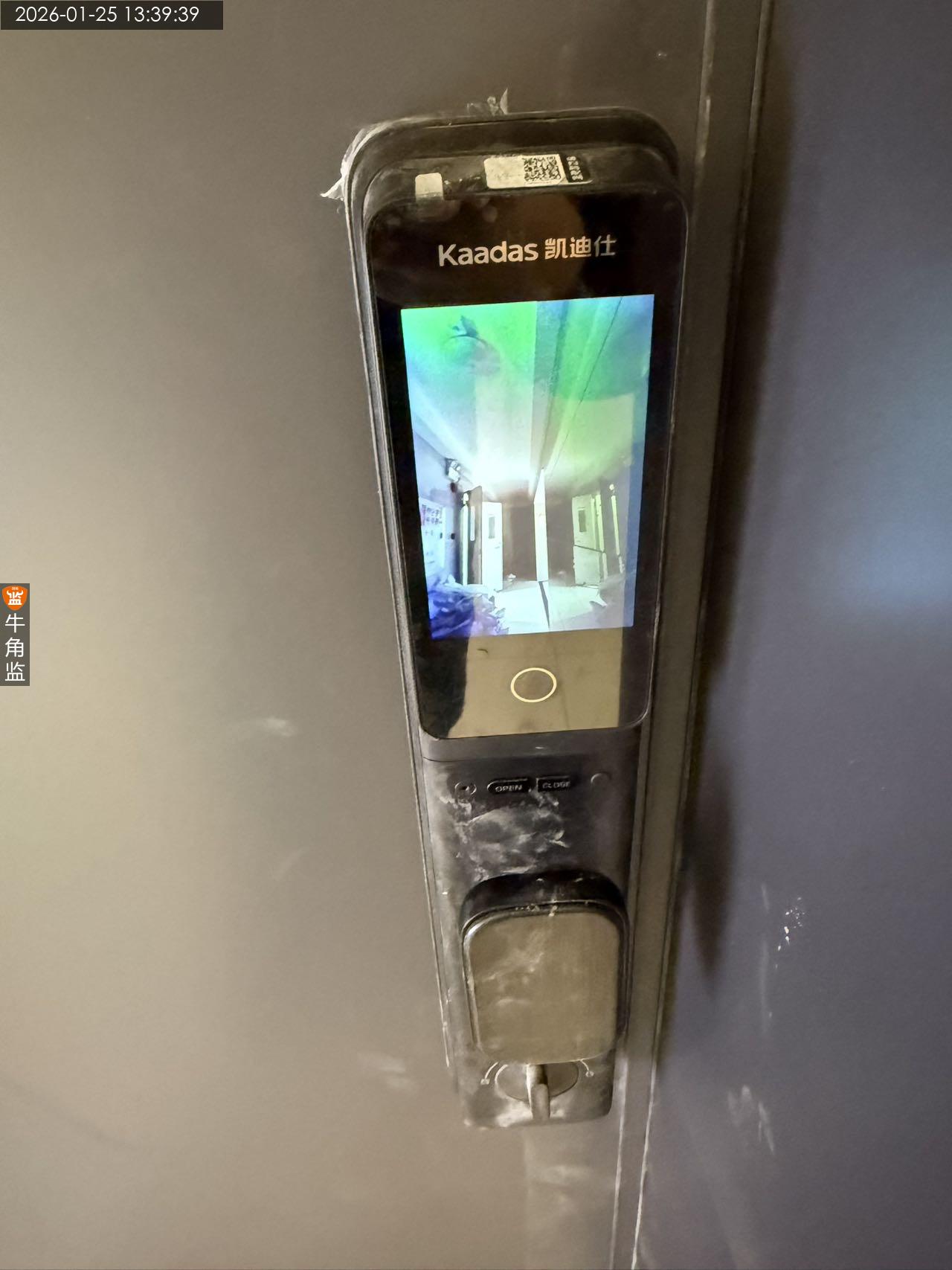

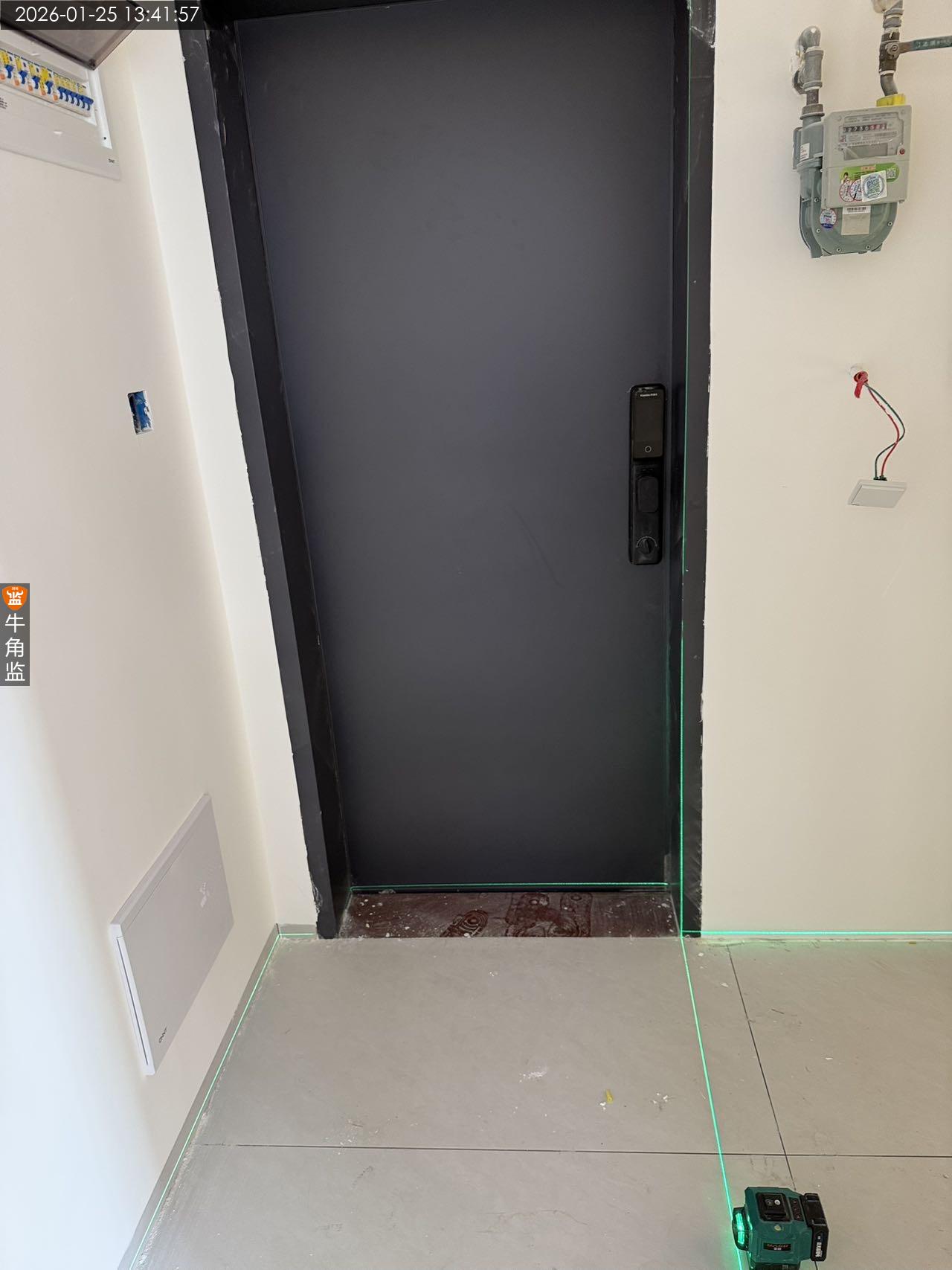

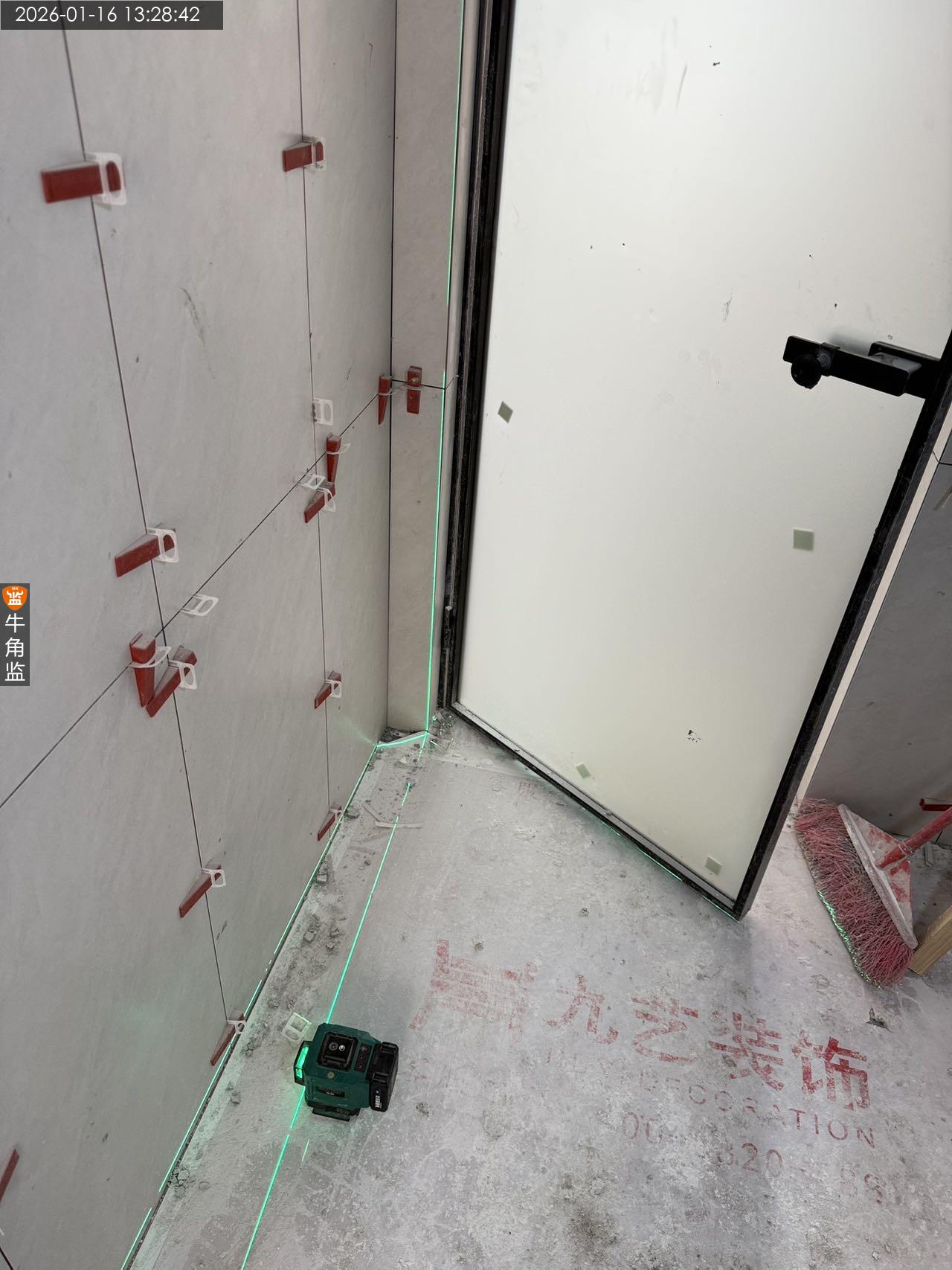

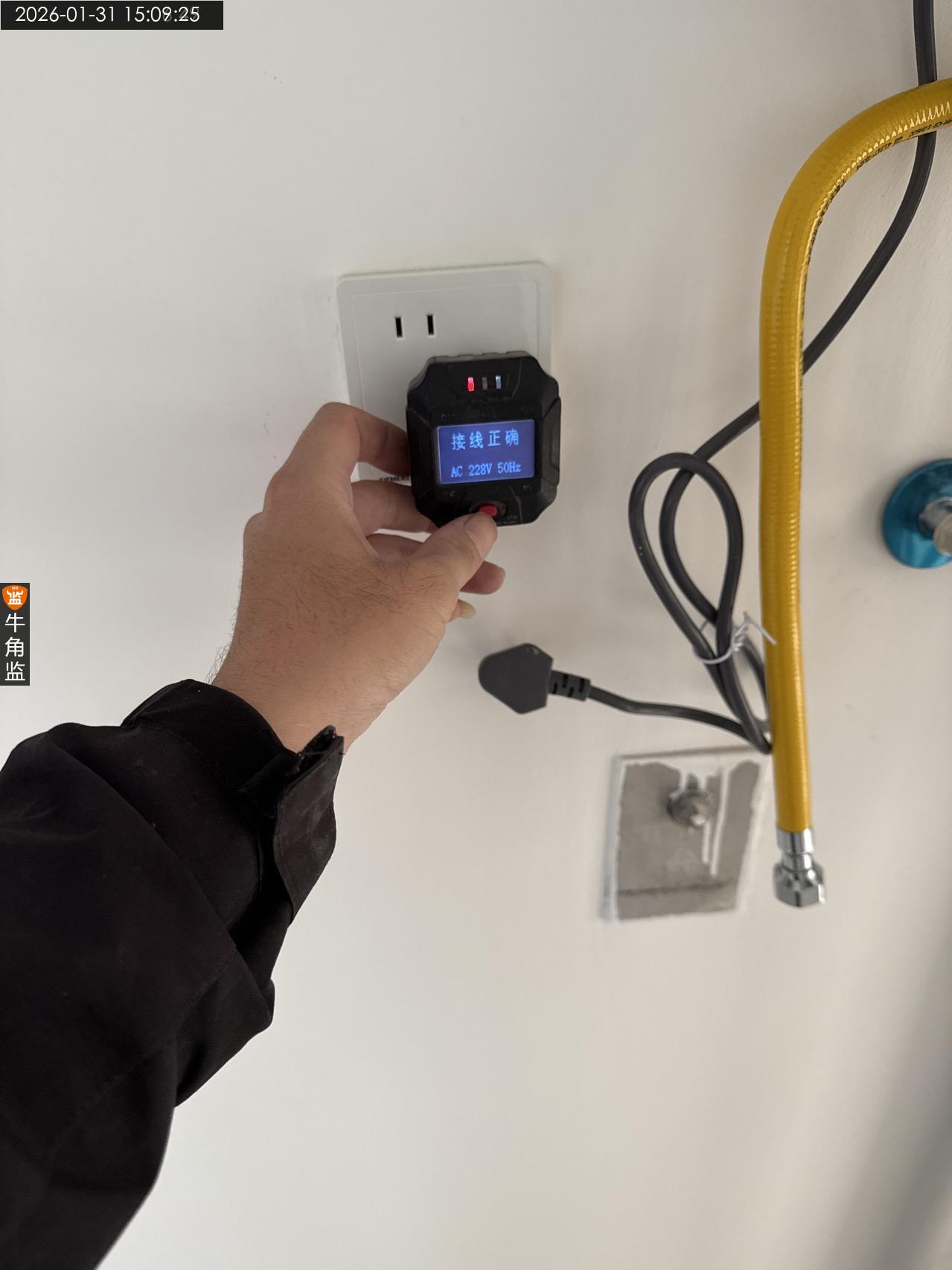

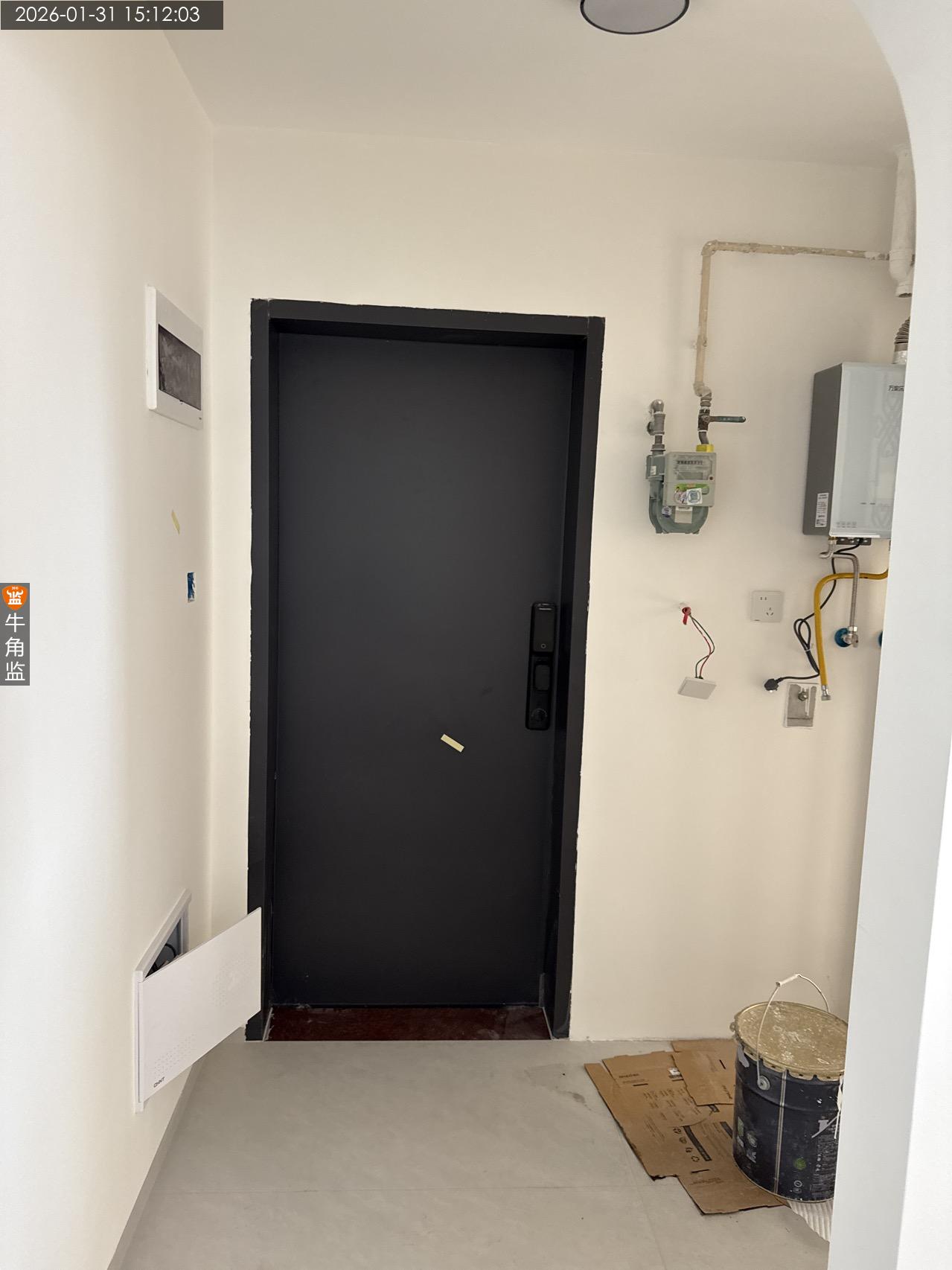

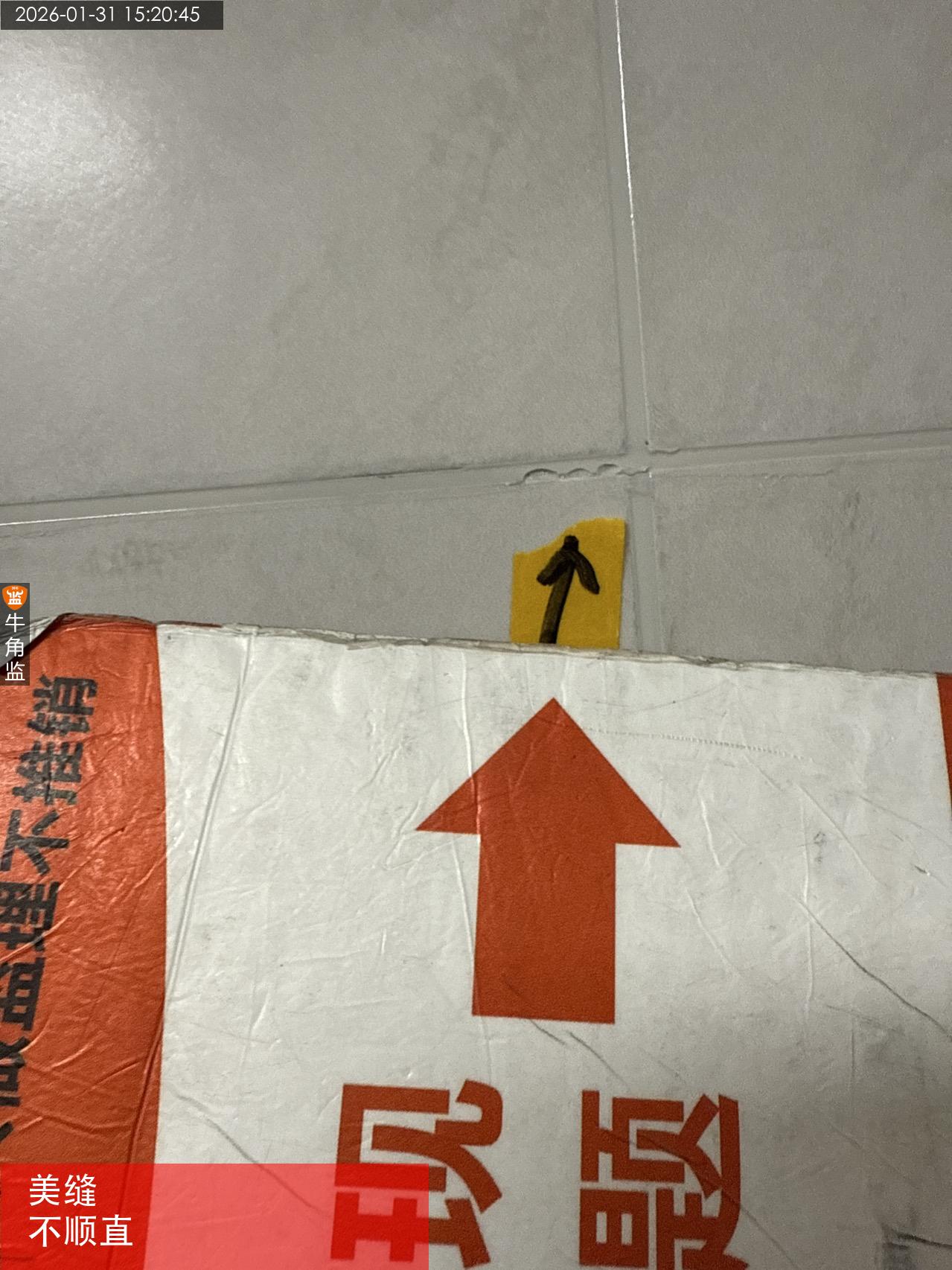

本次地砖及安装检查情况如下 本次检查内容及往期隐惠整改情况 1、今日一位师傅正在安装热水器 2、本次检查使用工具,相位仪,空鼓锤。 往期隐患问题复检 1、往期问题还未整改完,需要继续整改。 本次检查发现问题,整改建议及注意事项。 1、两个卫生间门门扇闭合有松动,次卧房间门扇闭合有松动。;整改建议:需通知商家上门调试修复。 2、厨房这边推拉门关上是有阻尼缓冲,阳台推拉门关上无阻缓冲。;整改建议:需要找商家加上阻尼缓冲。 3、厨房有个插座面板松动,客卫浴室柜旁边插座松动;整改建议:需要调整面板锁紧螺丝。 4、主卧地砖边角有一处空鼓,客厅地砖空鼓。墙壁砖美缝打的不顺直。;整改建议:边角空鼓建议灌浆处理,或者拆除更换。个别美缝需要重打。 后期施工建议 1、柜子安装周边,与墙面缝隙较大,建议施工玻璃胶收口。

2026-01-31
黄埔区万********8533
设 计 师:未知
施工队长:金工
工地面积:100.00㎡
装修总价:0.00
本次评价:C
本次评语:

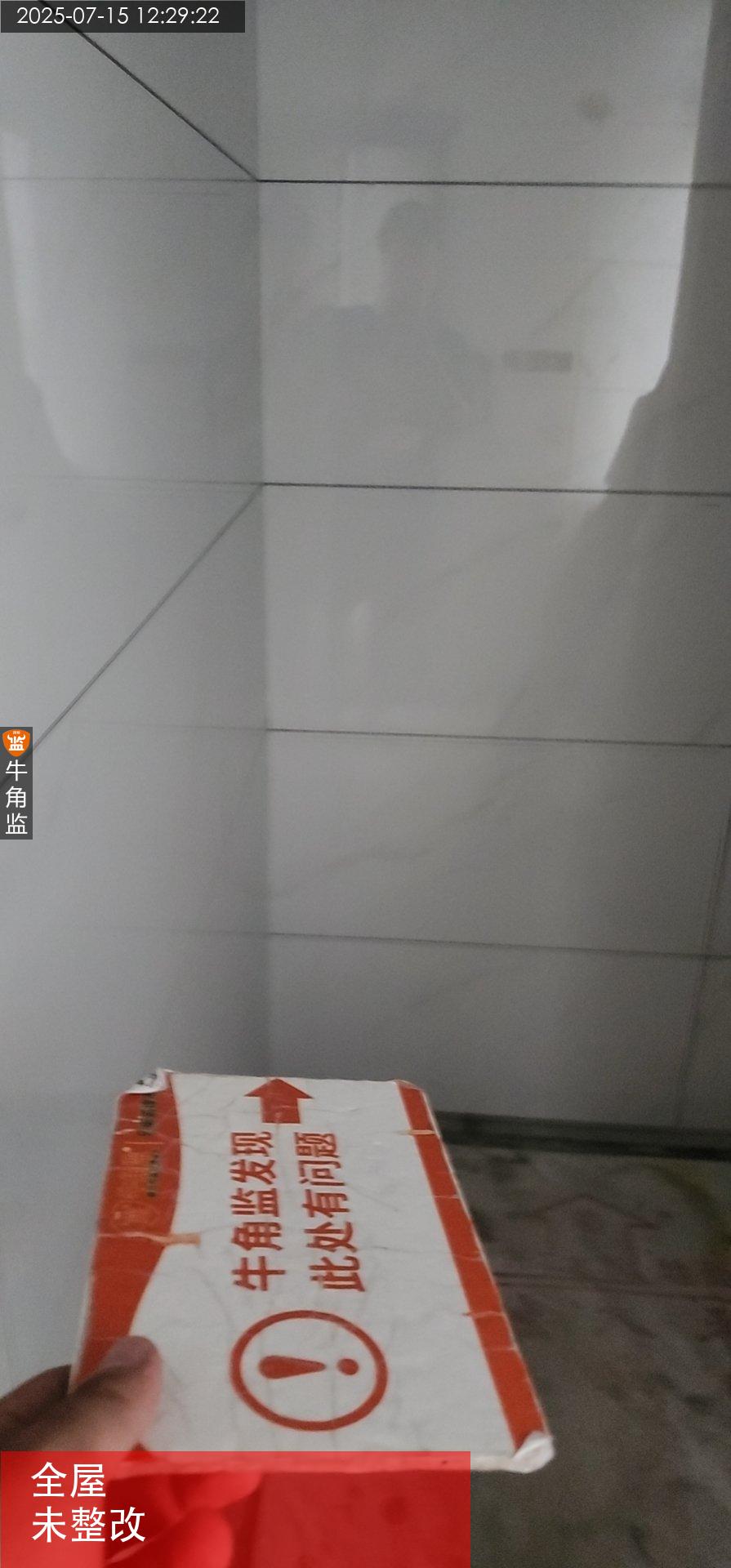

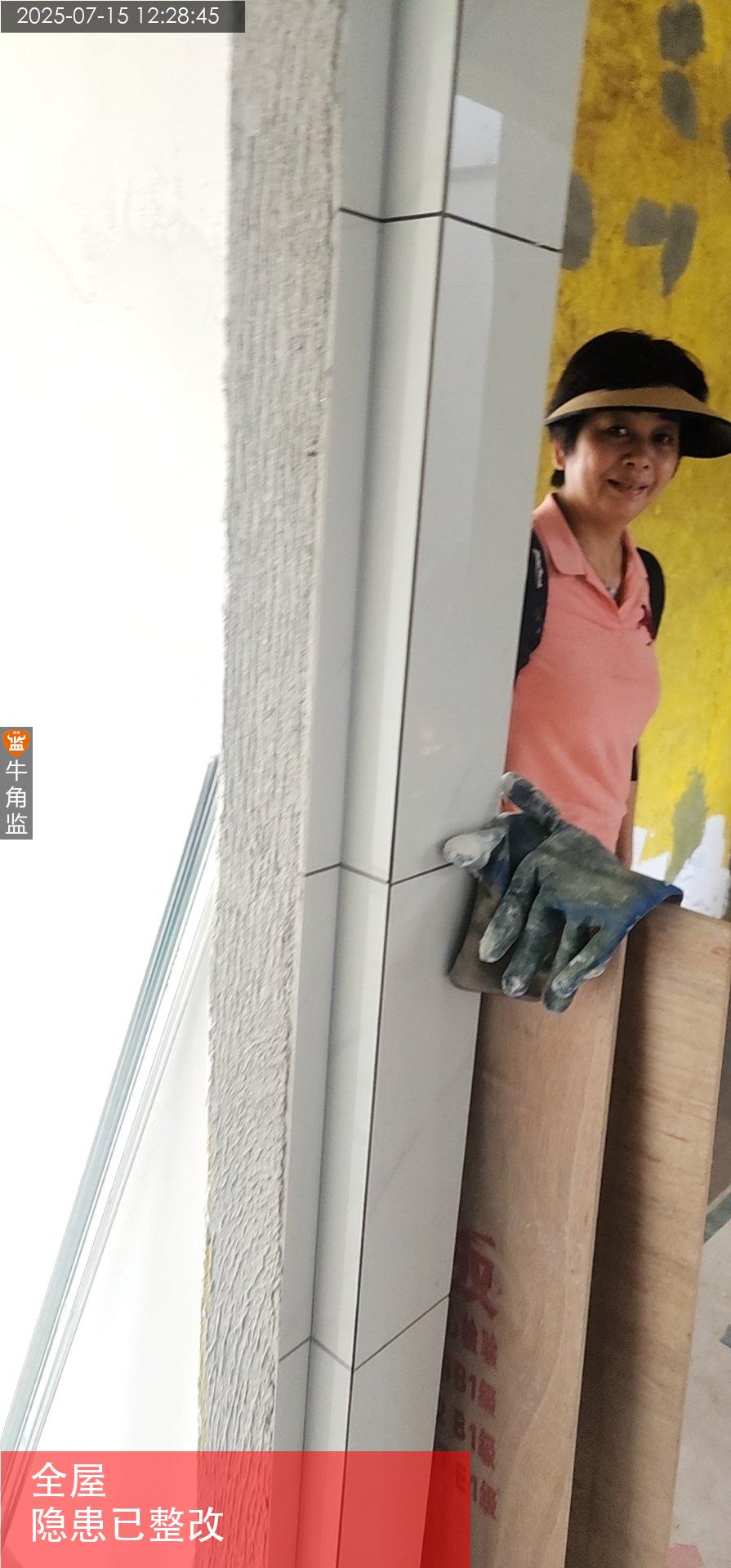

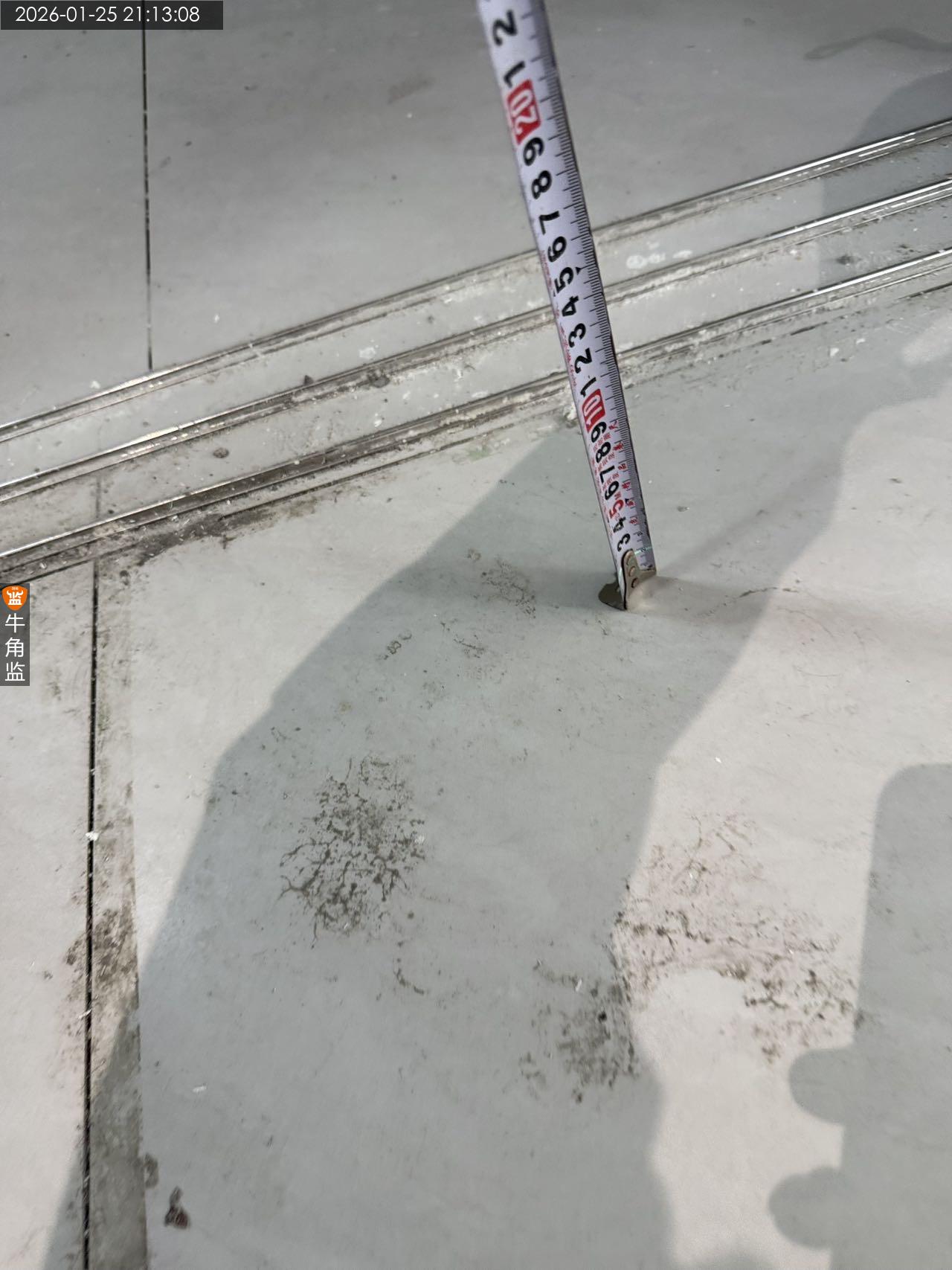

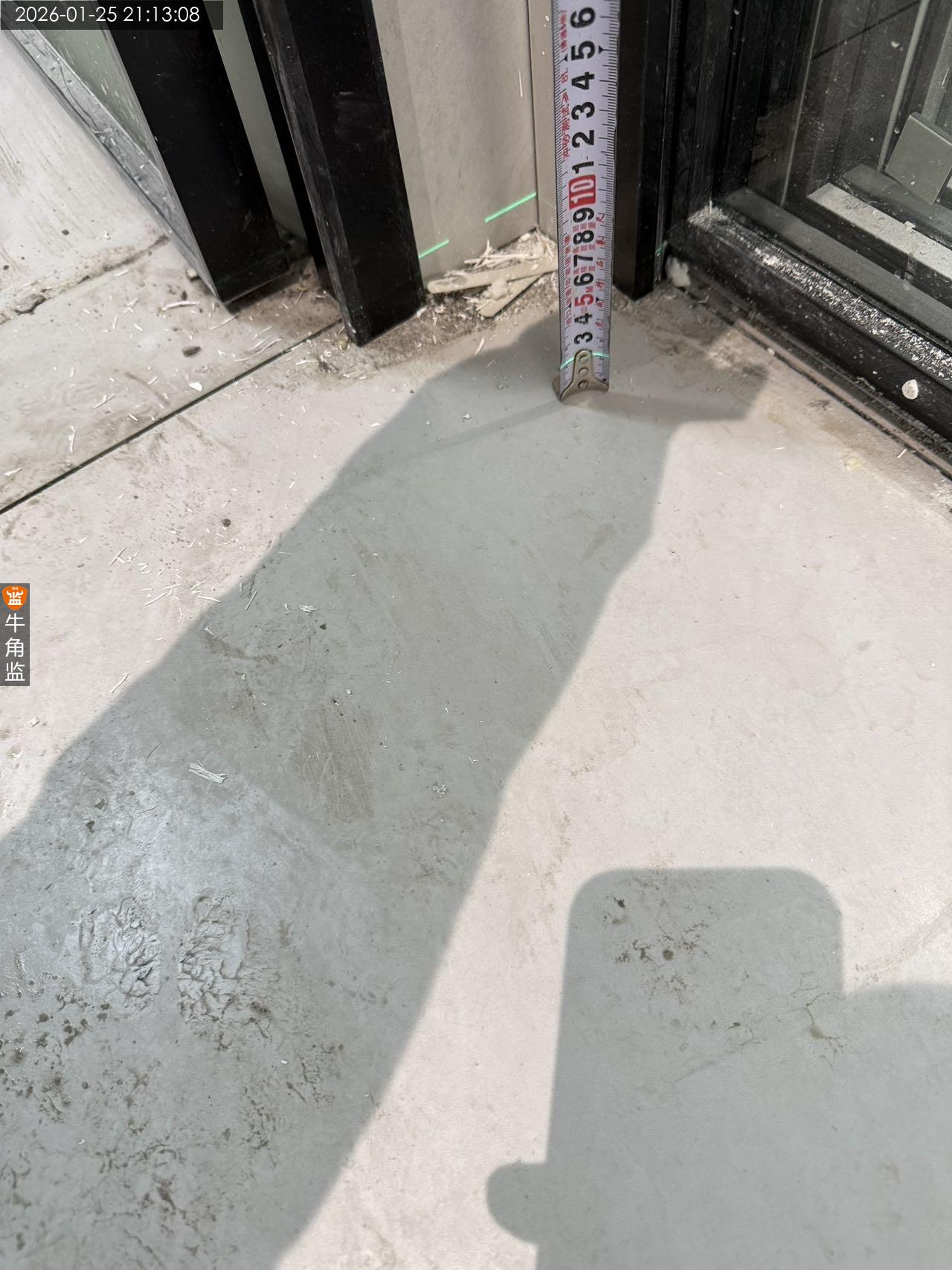

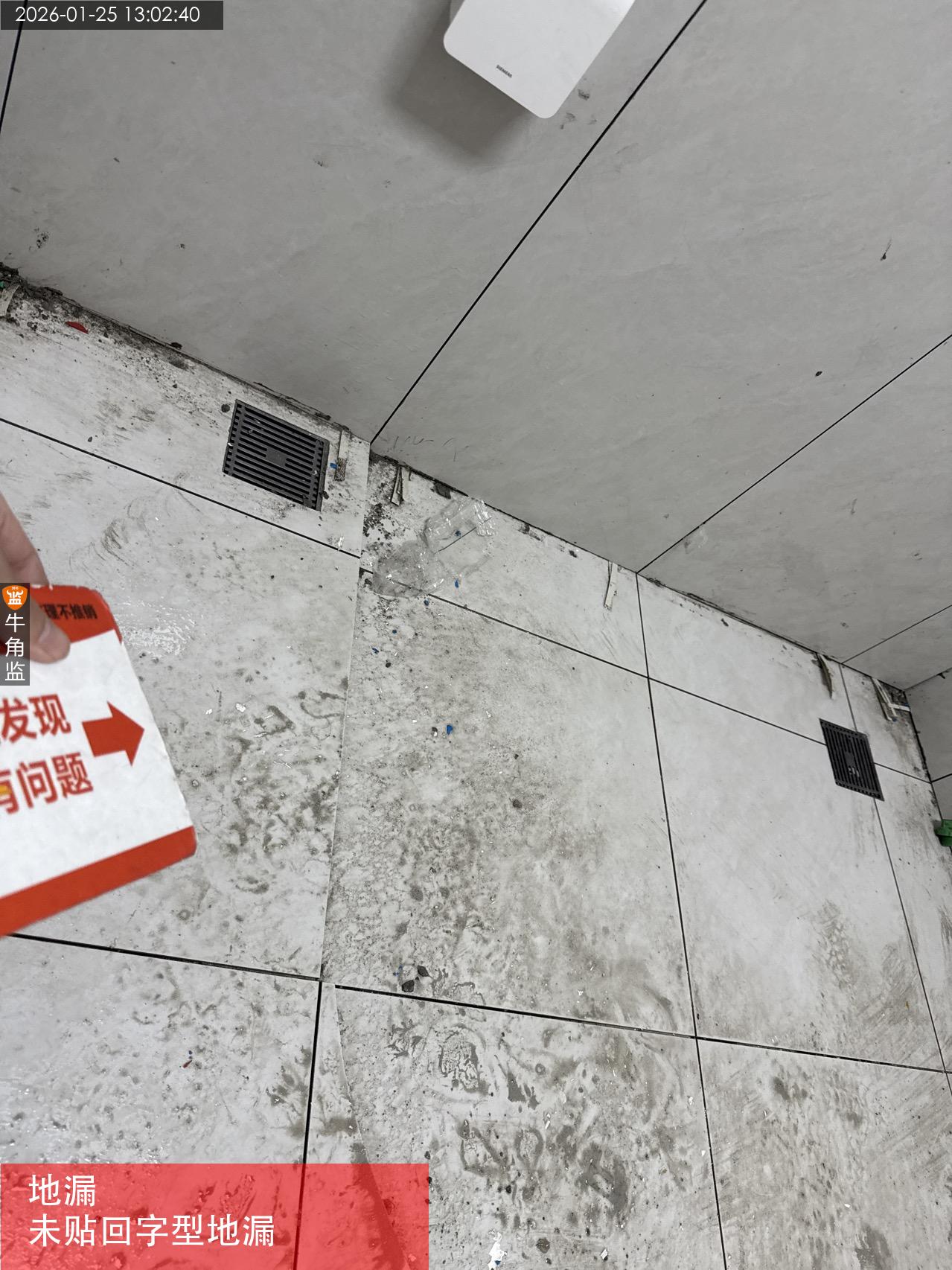

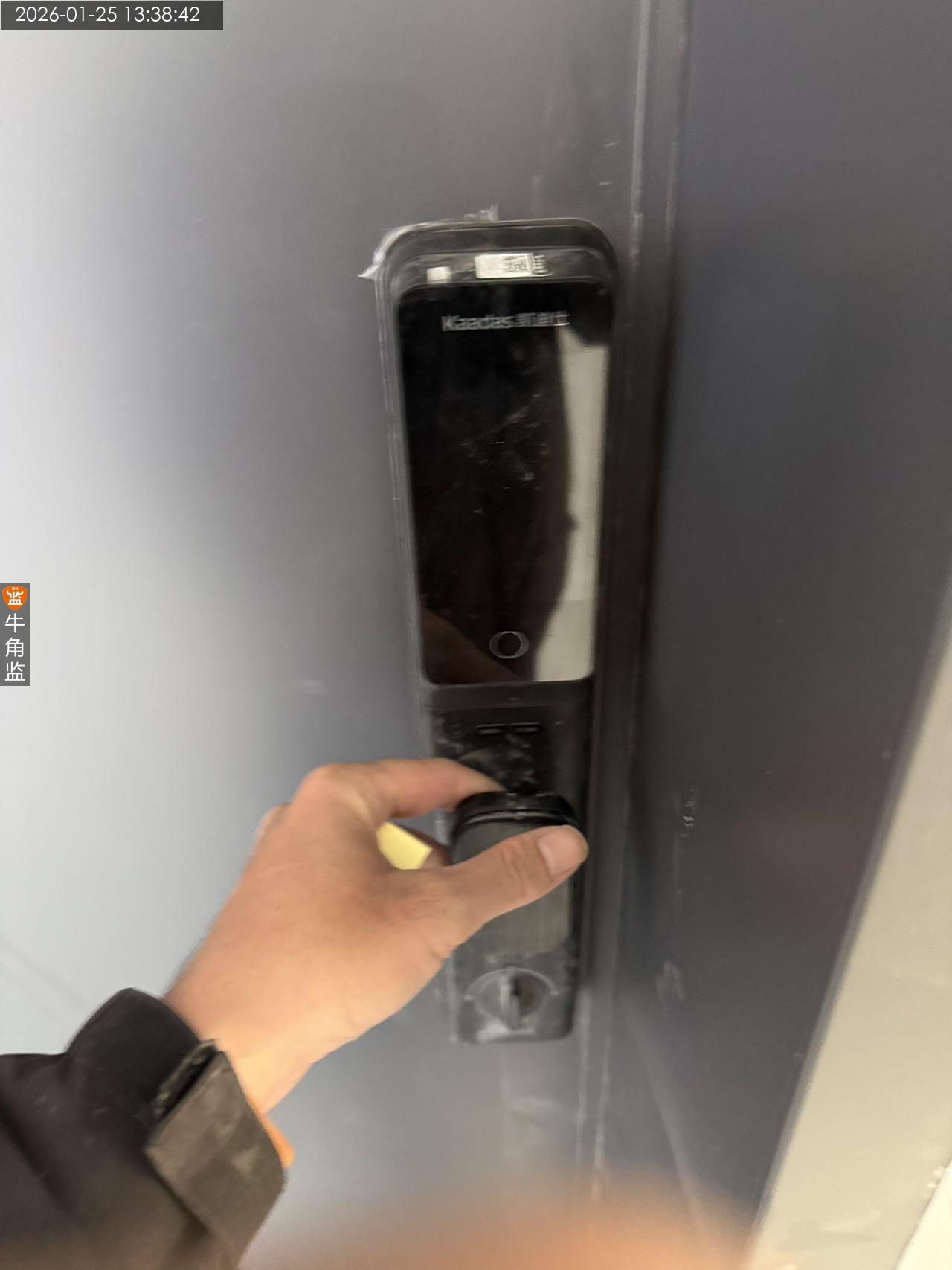

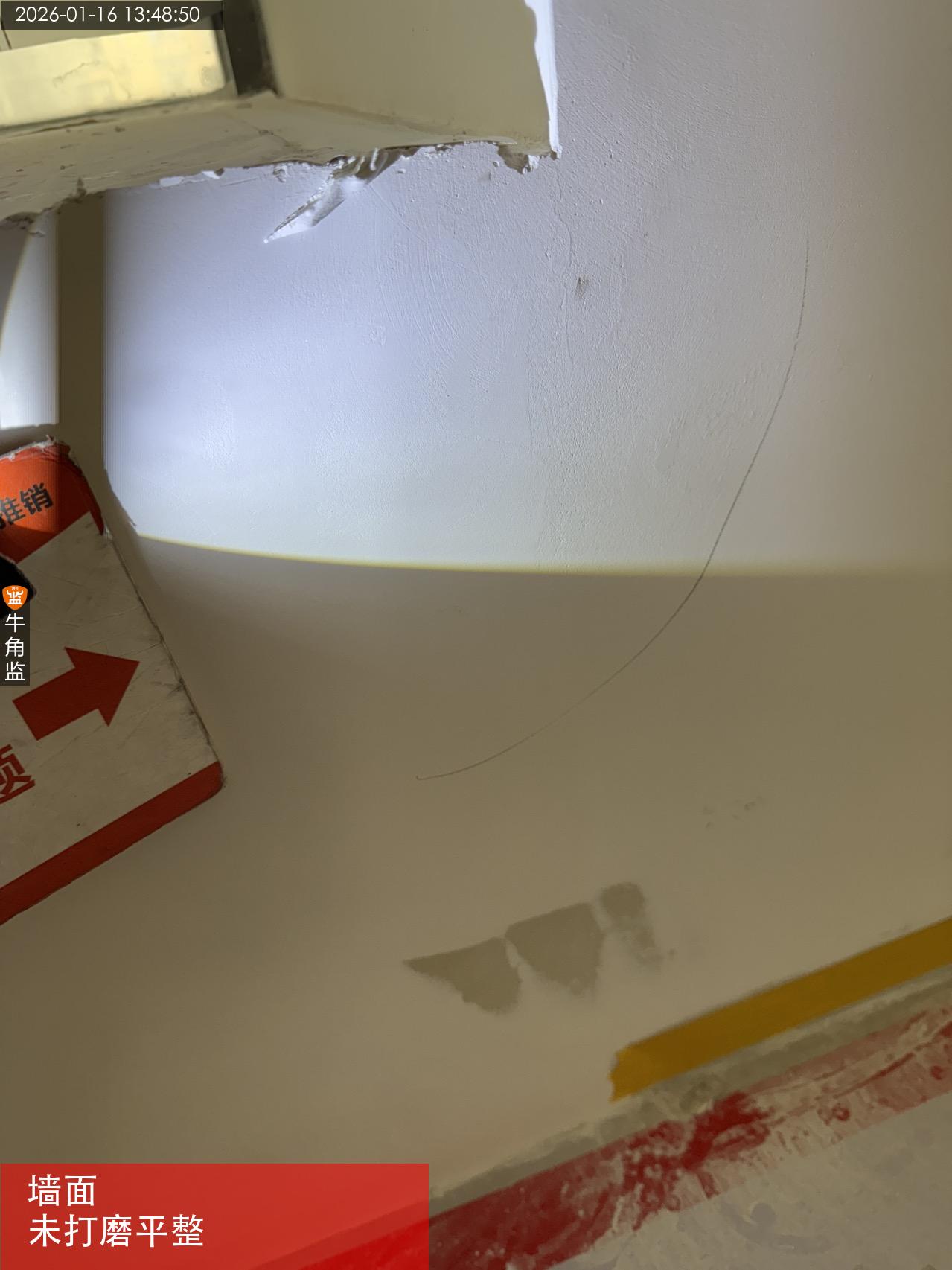

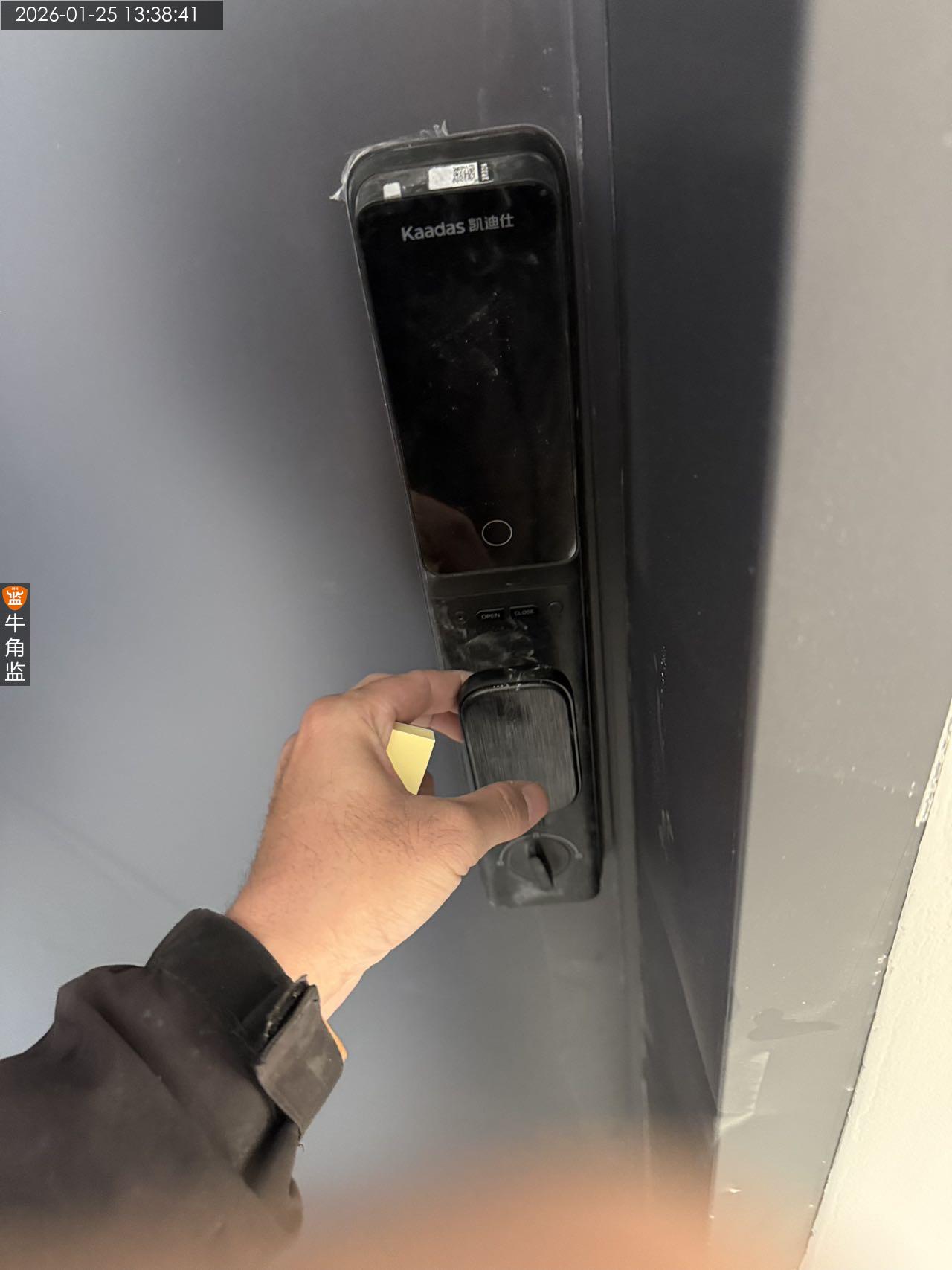

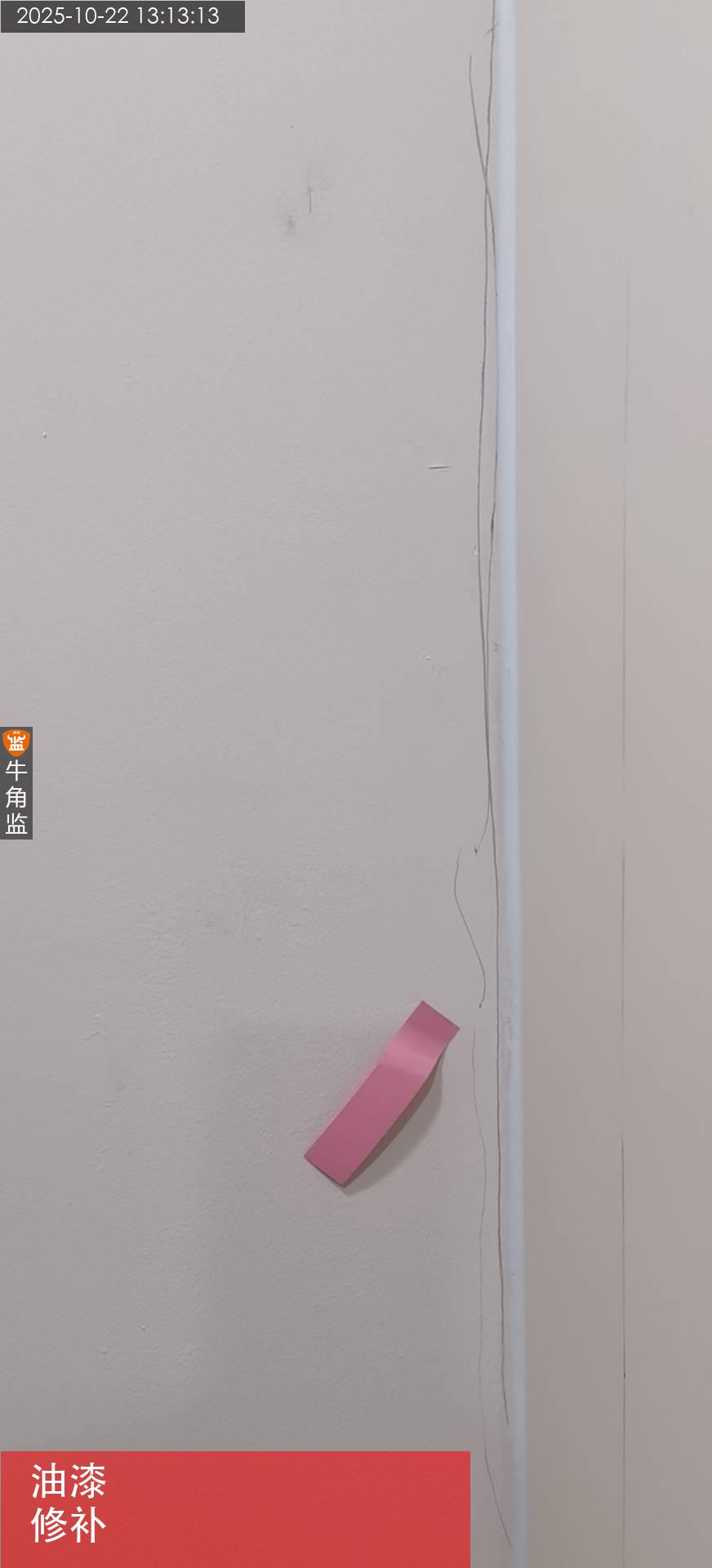

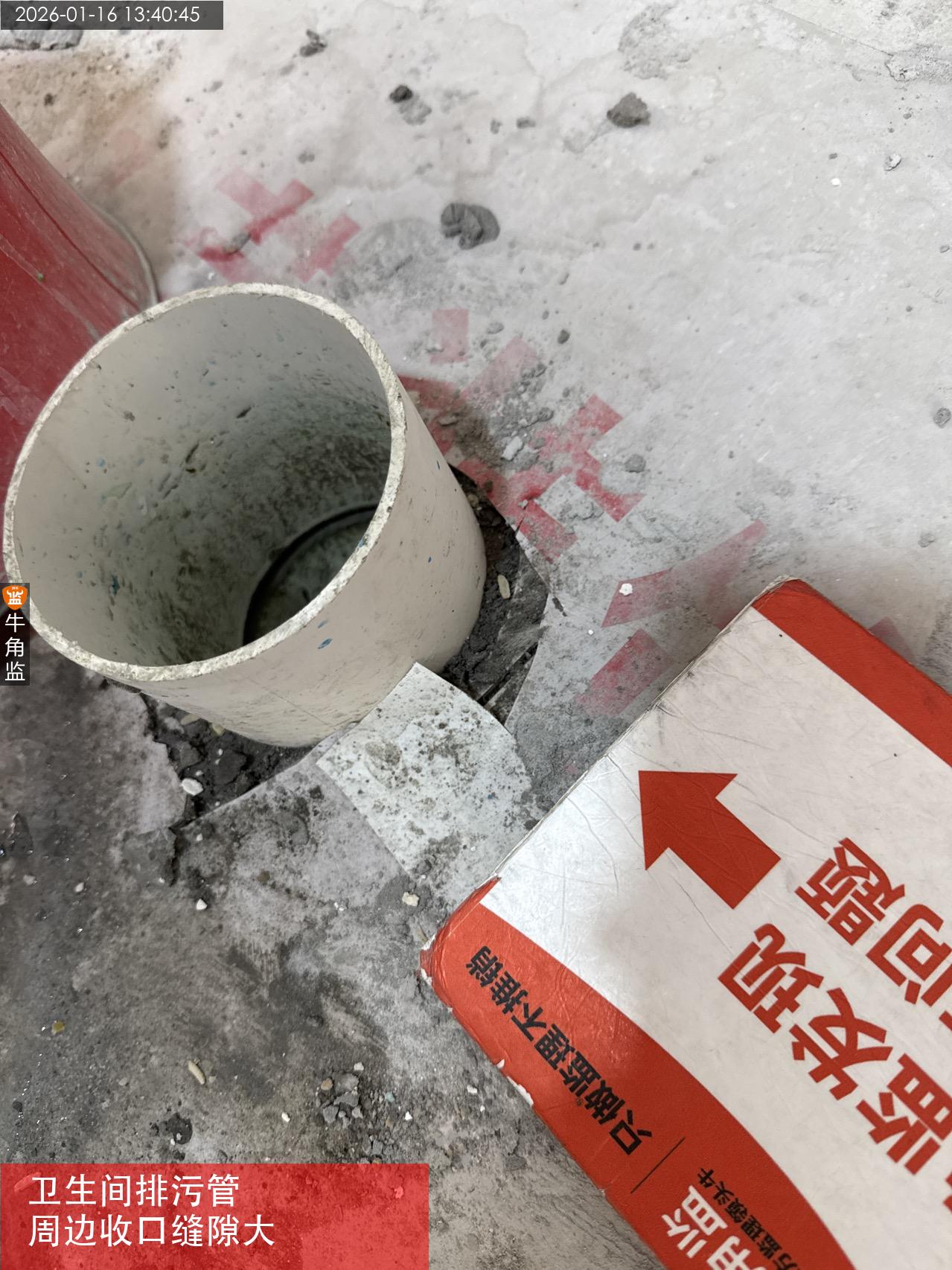

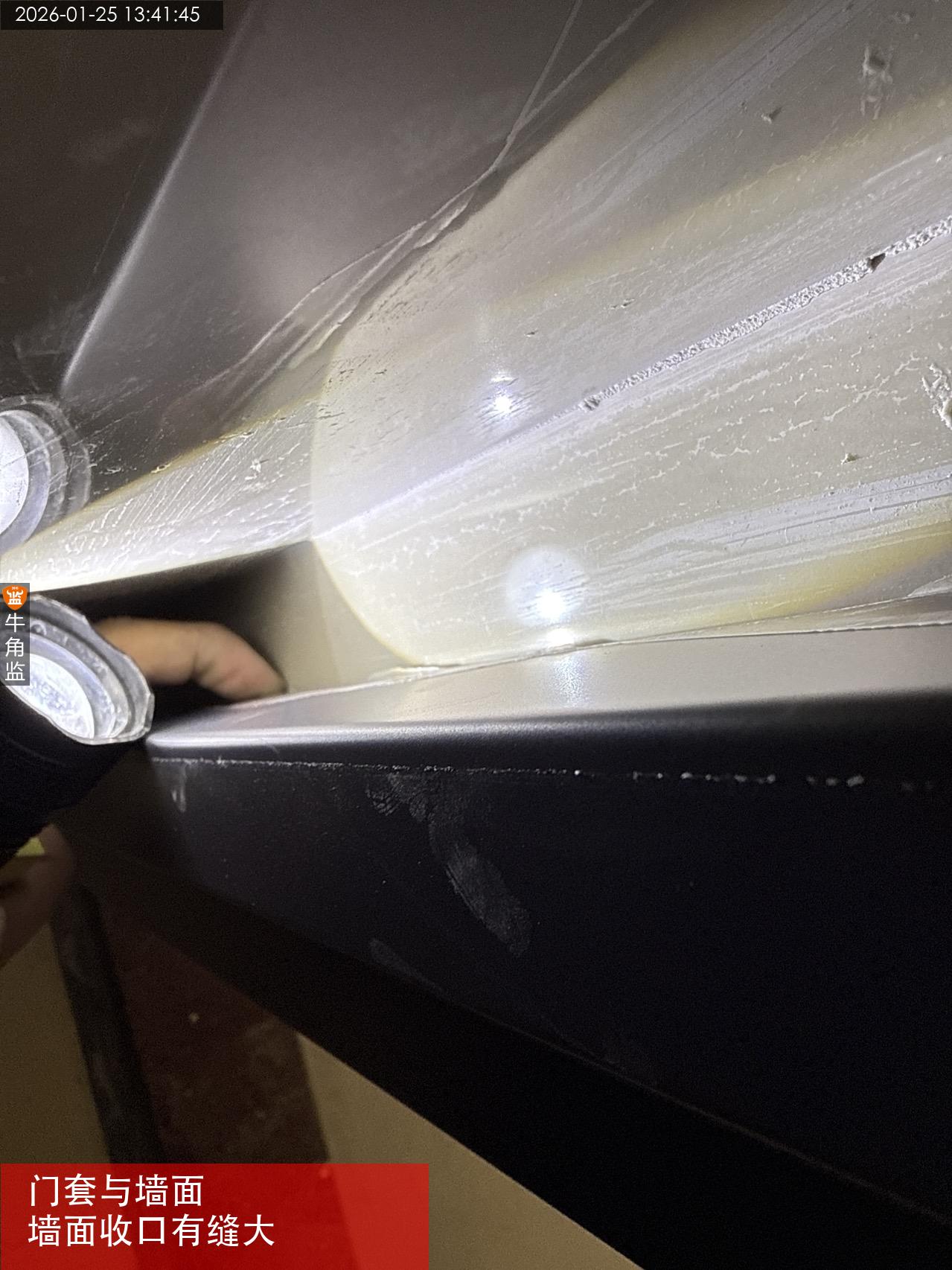

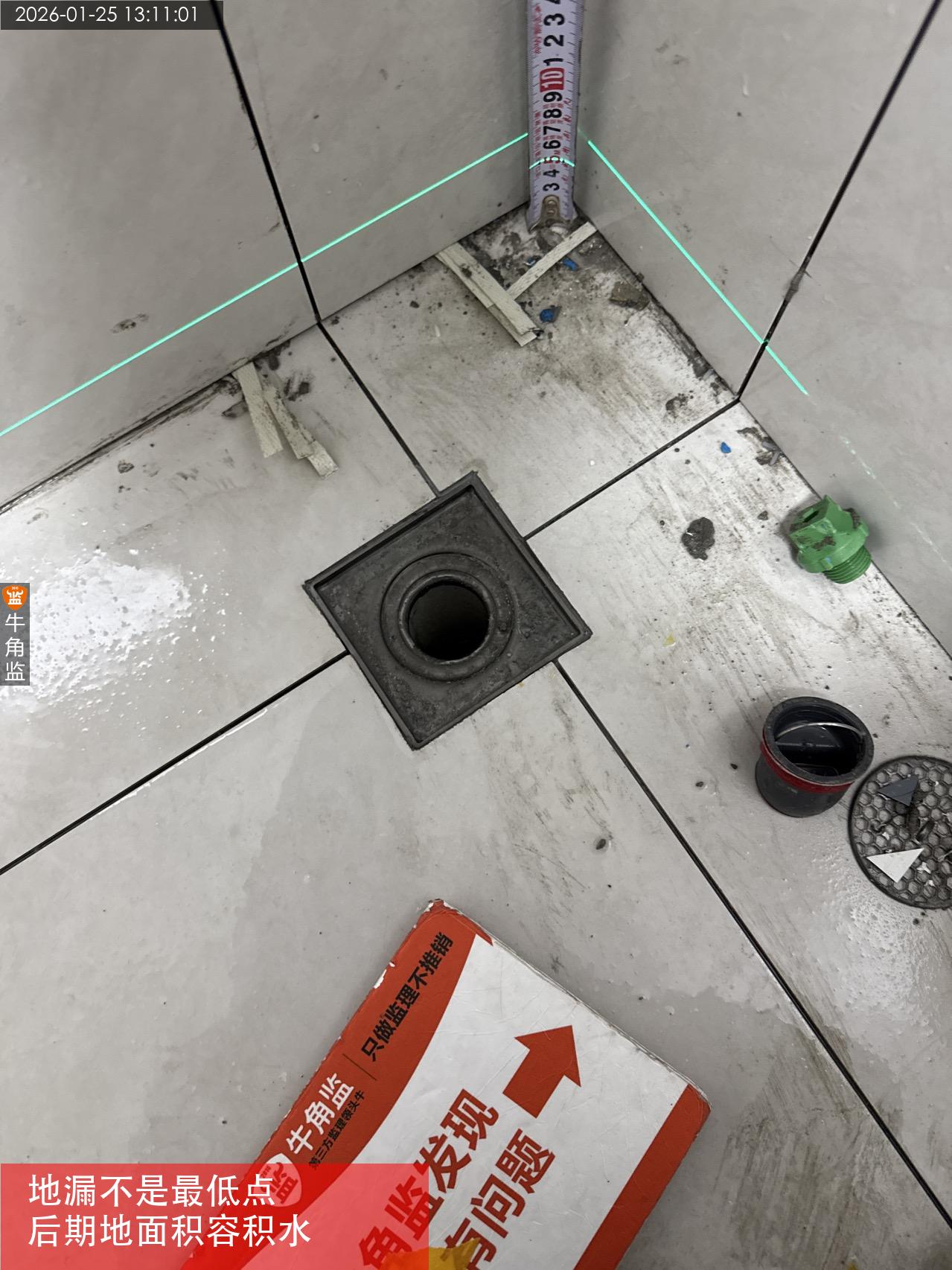

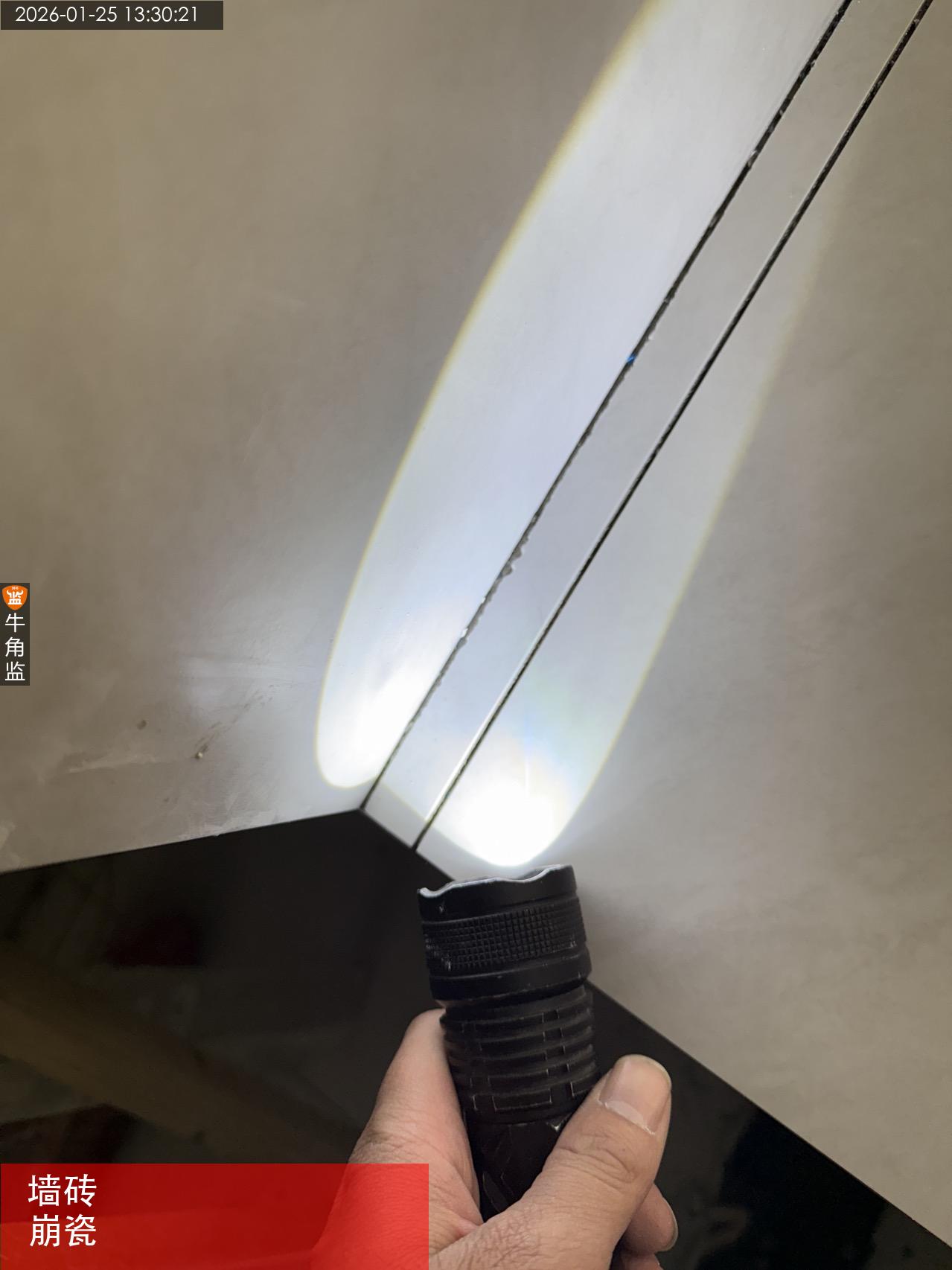

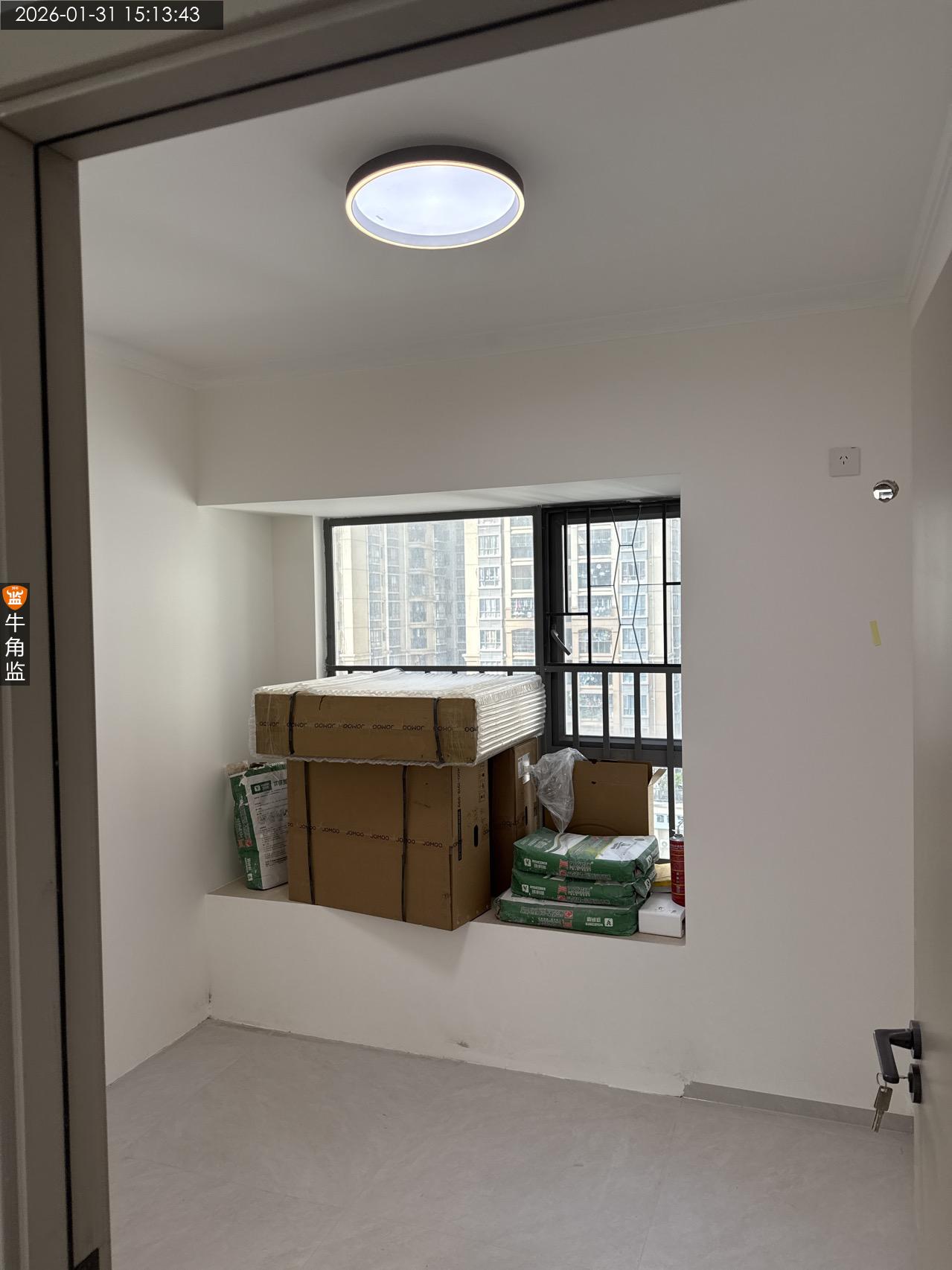

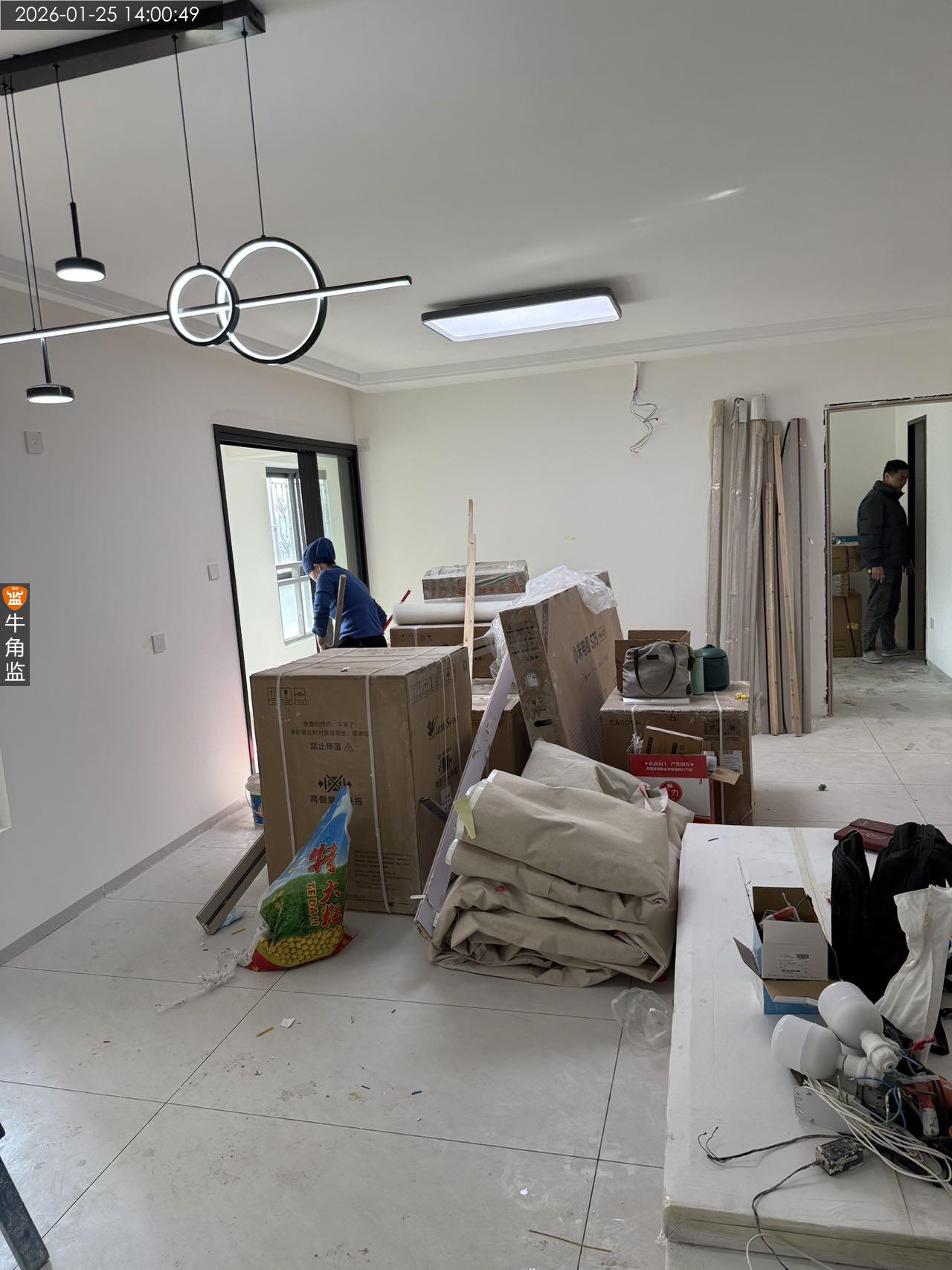

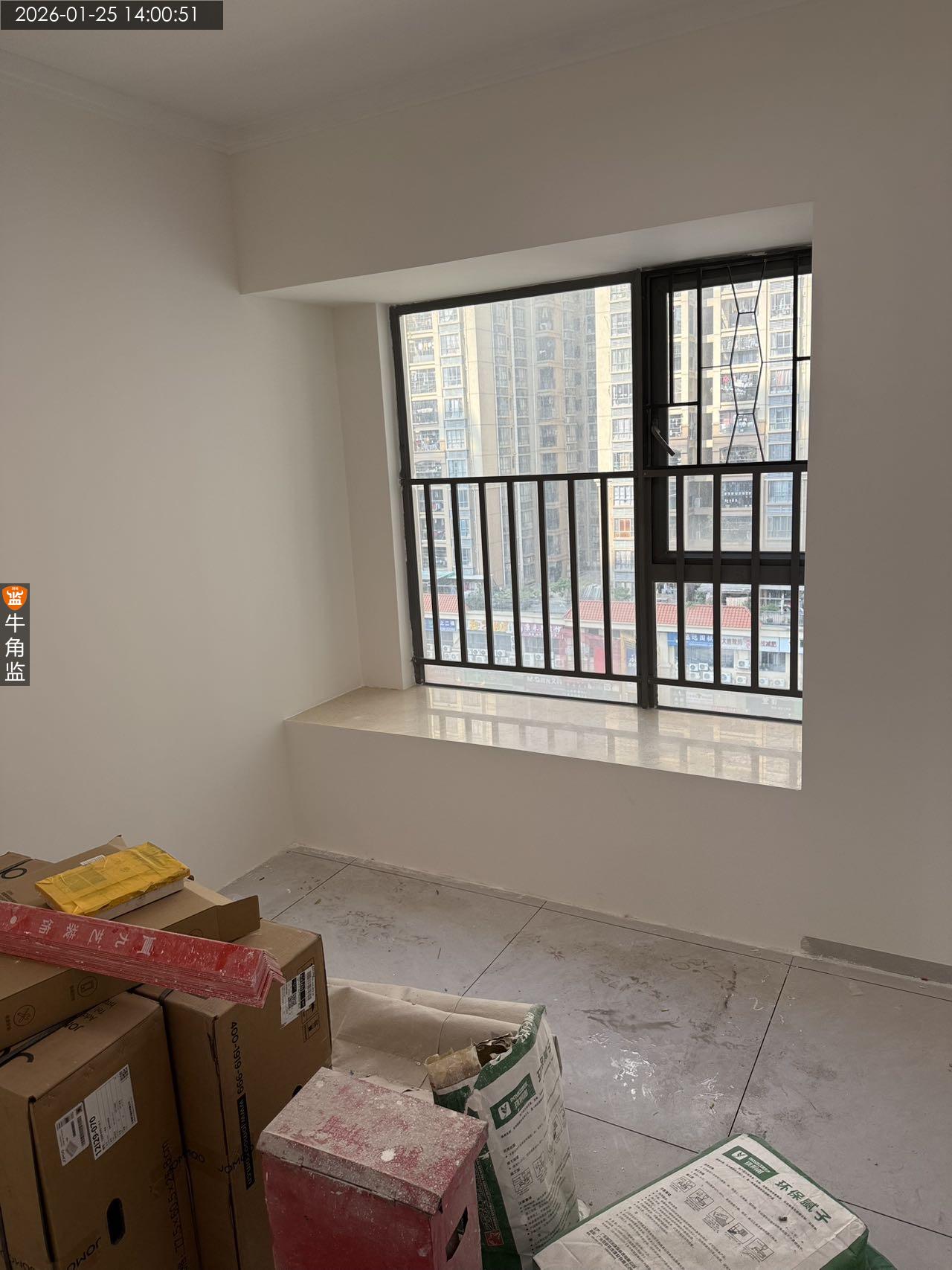

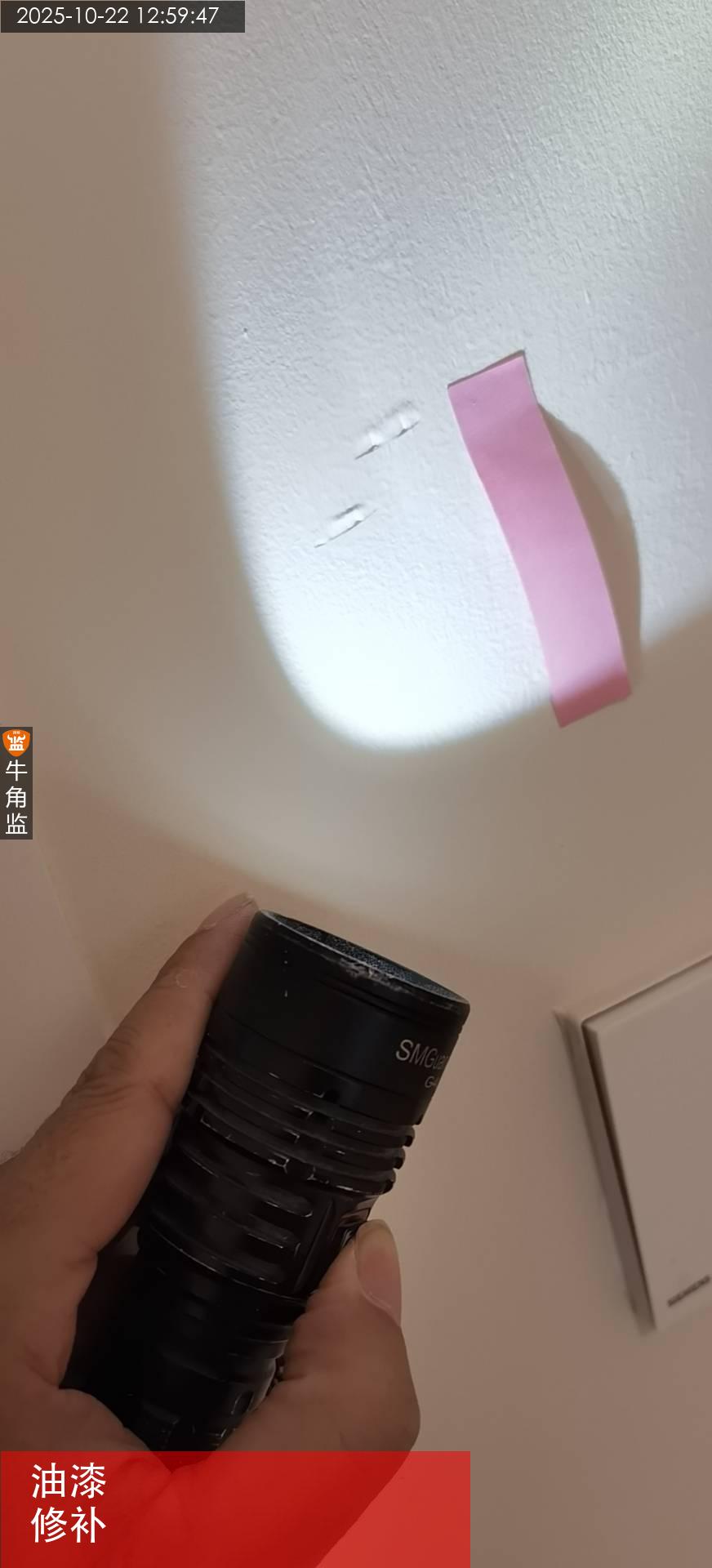

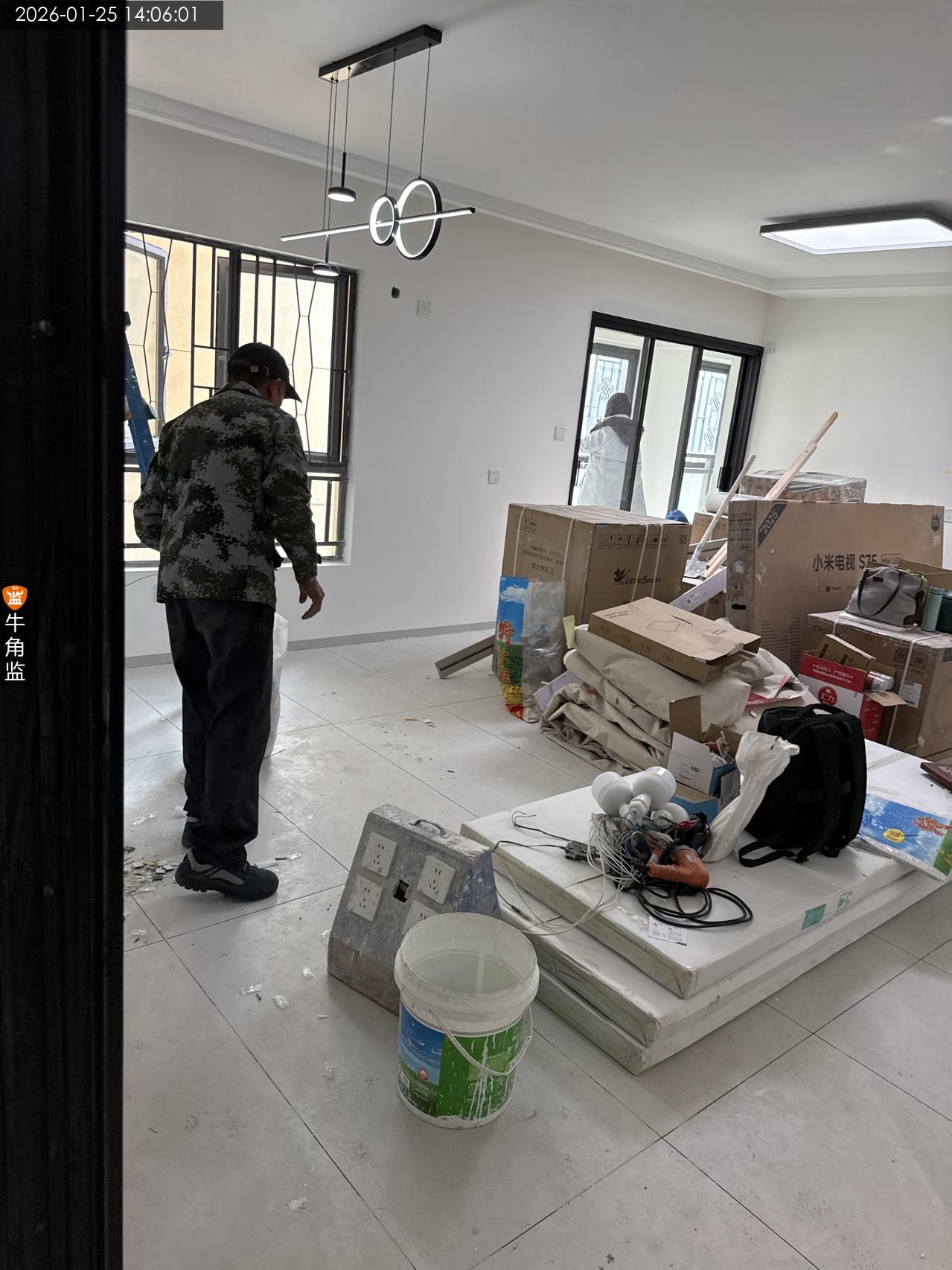

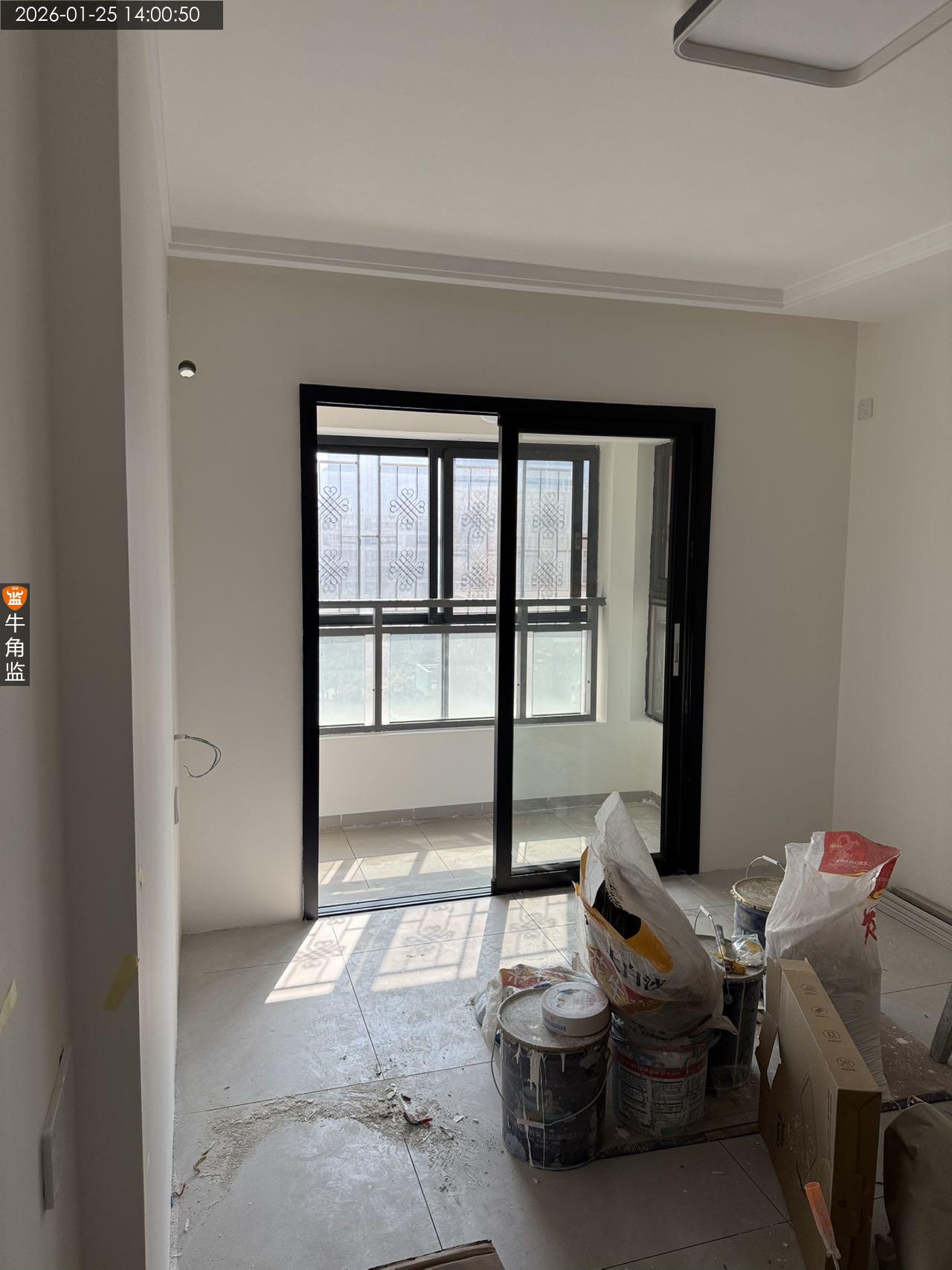

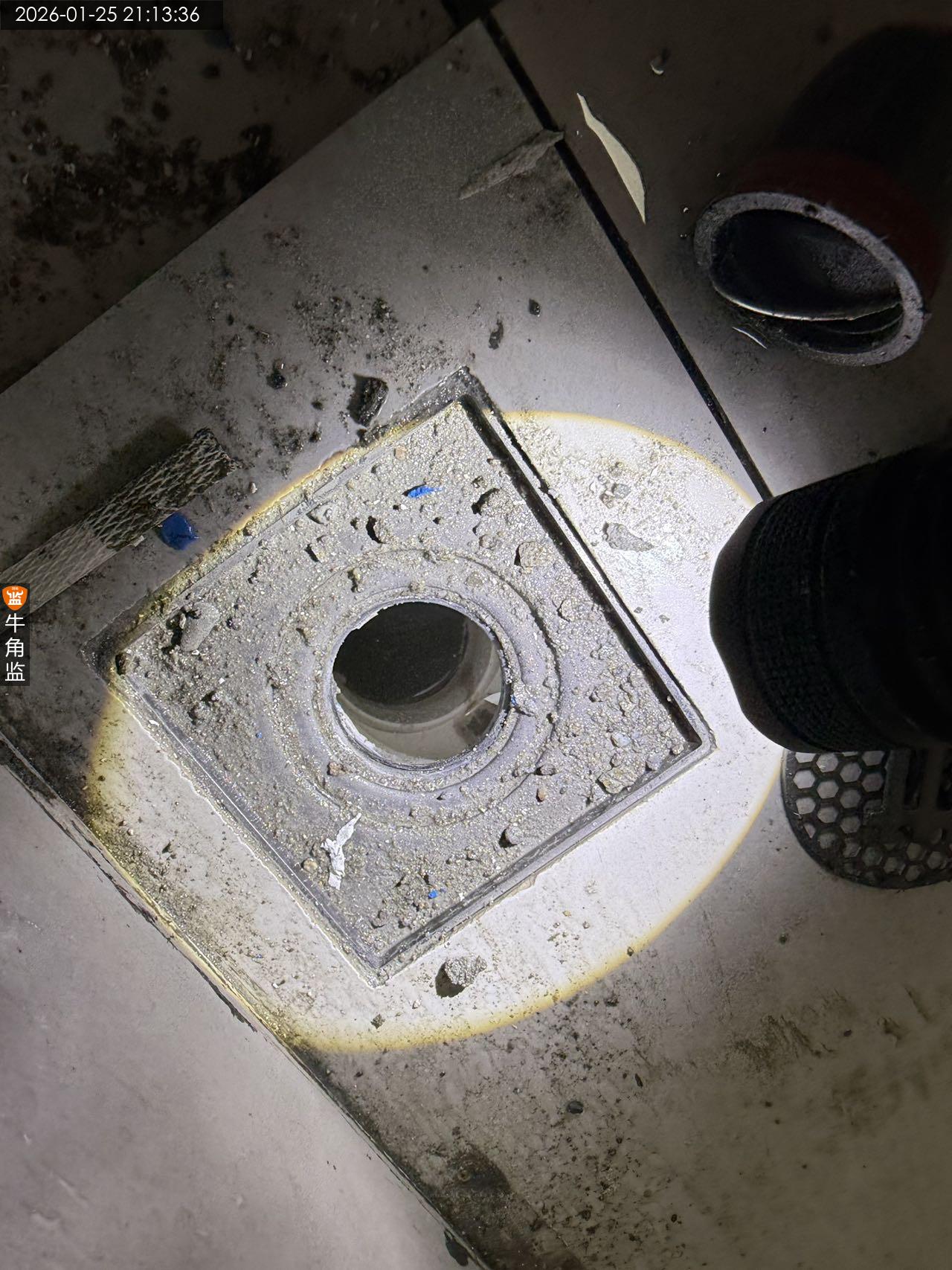

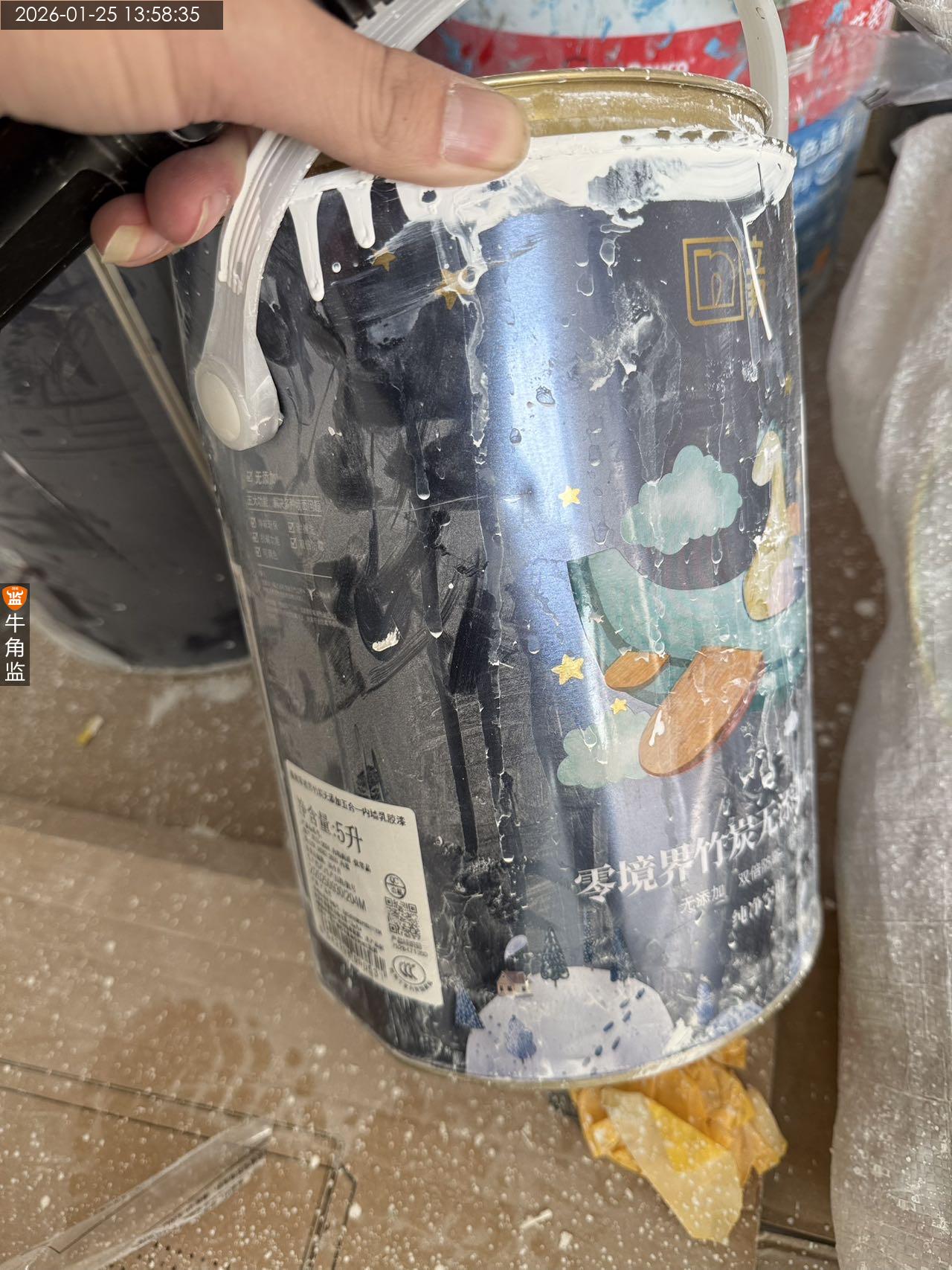

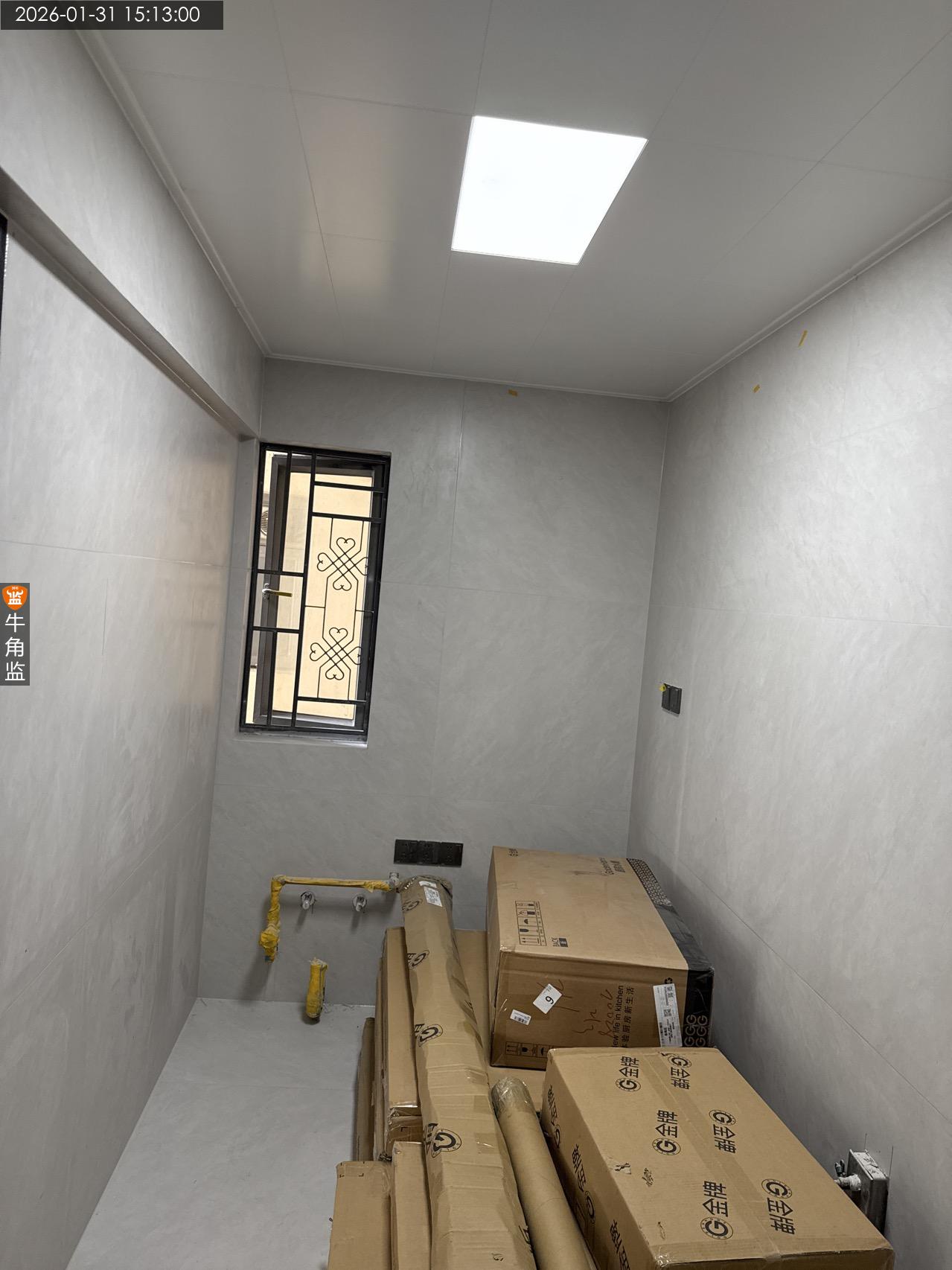

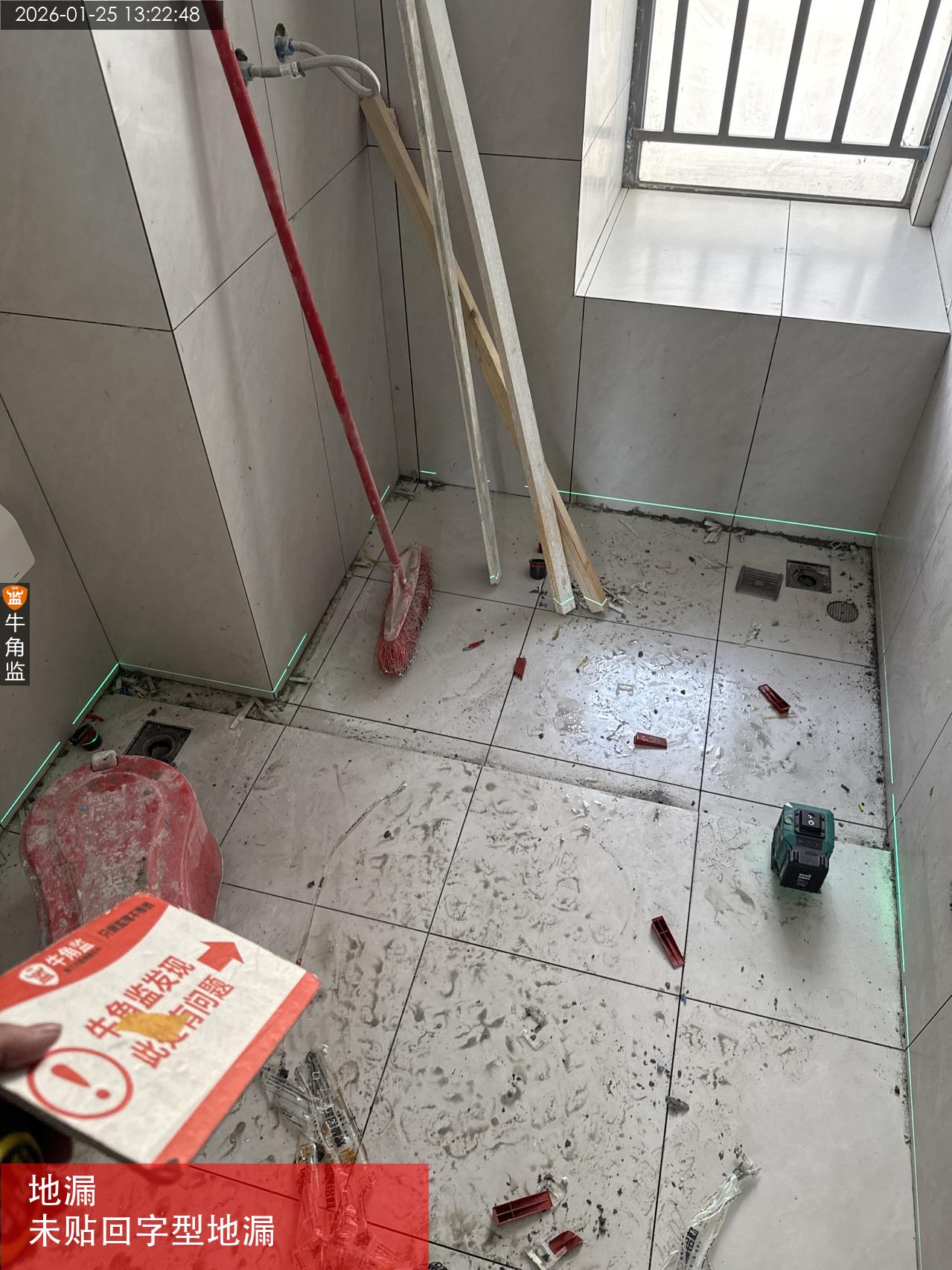

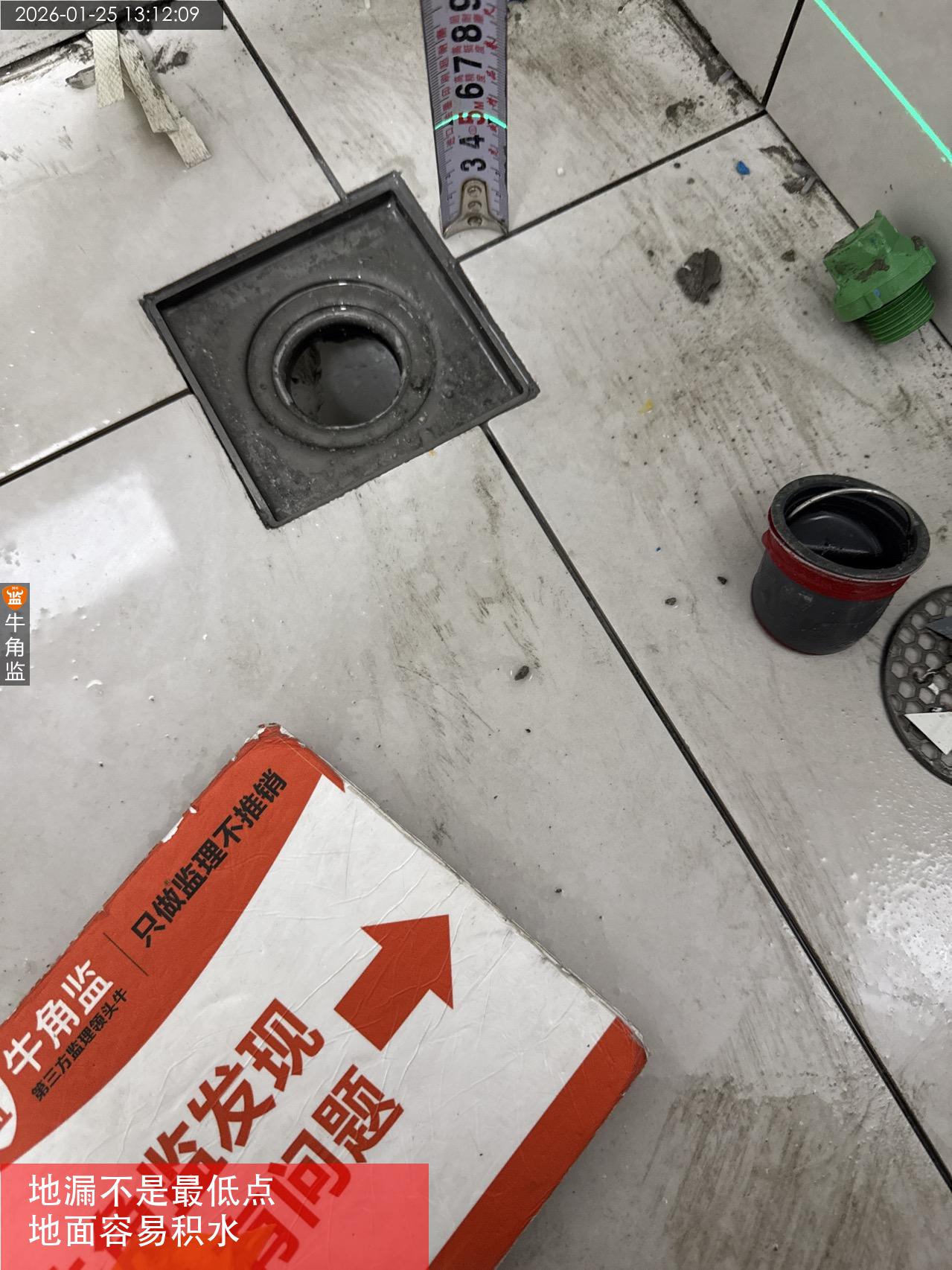

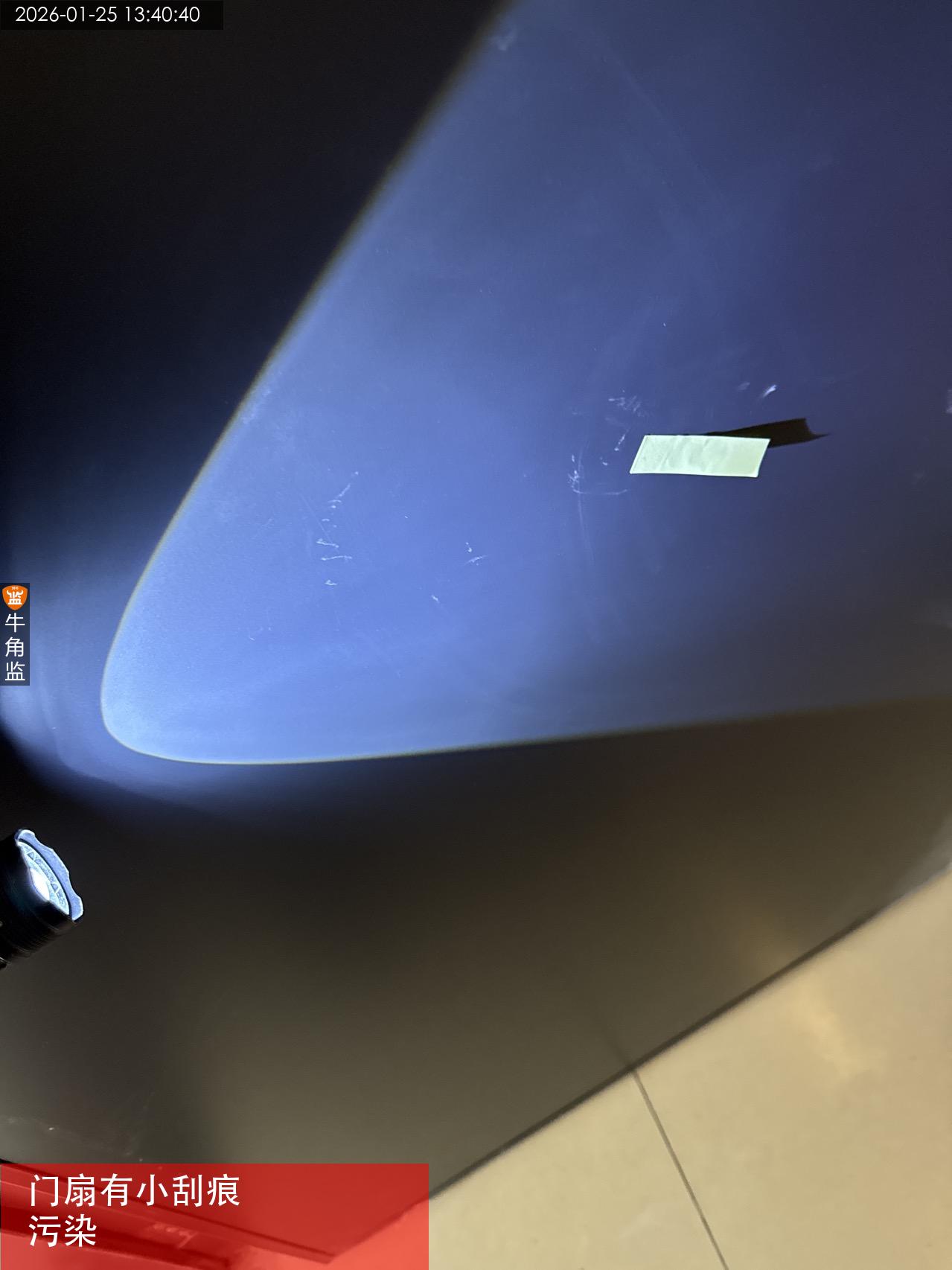

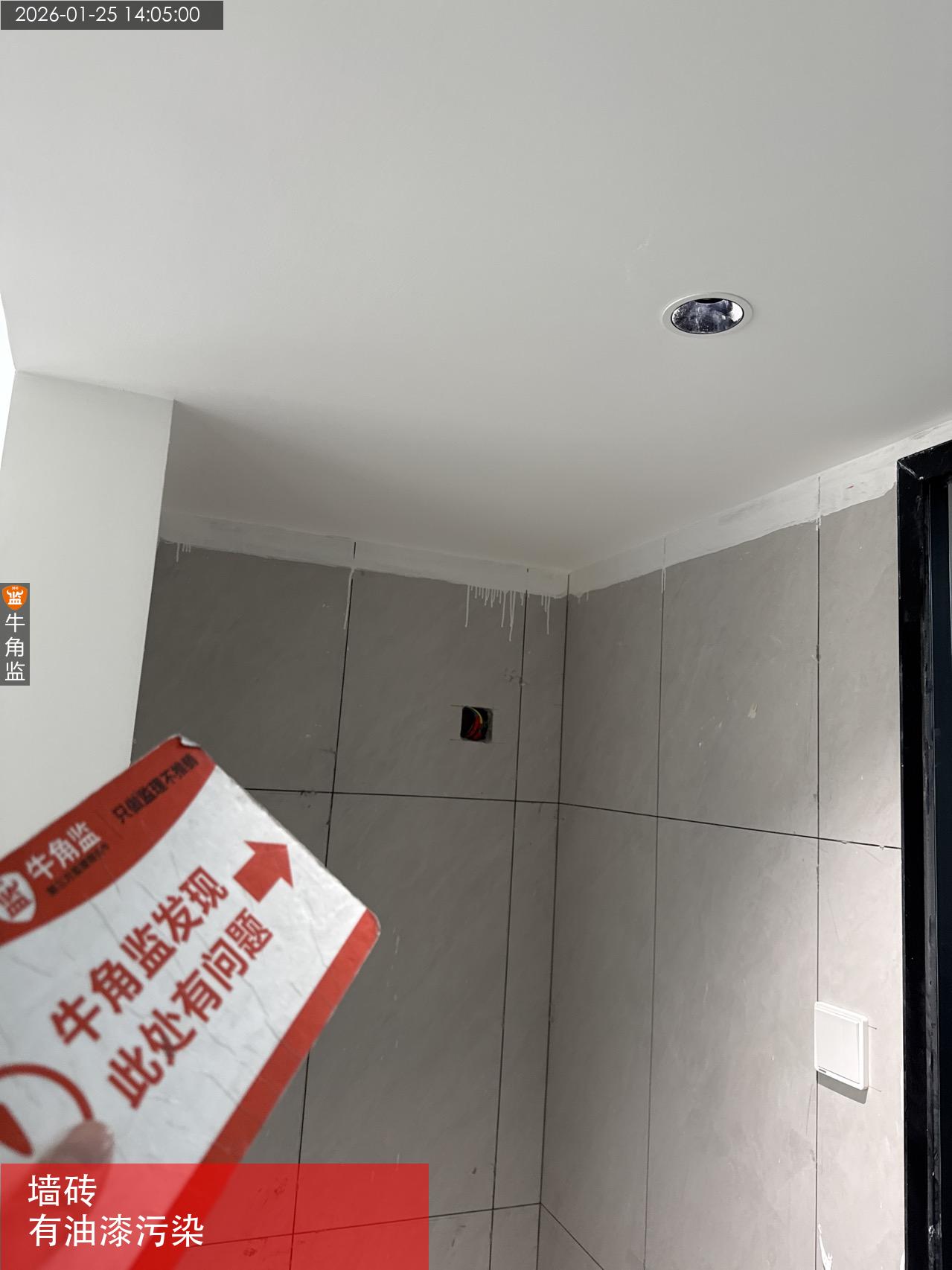

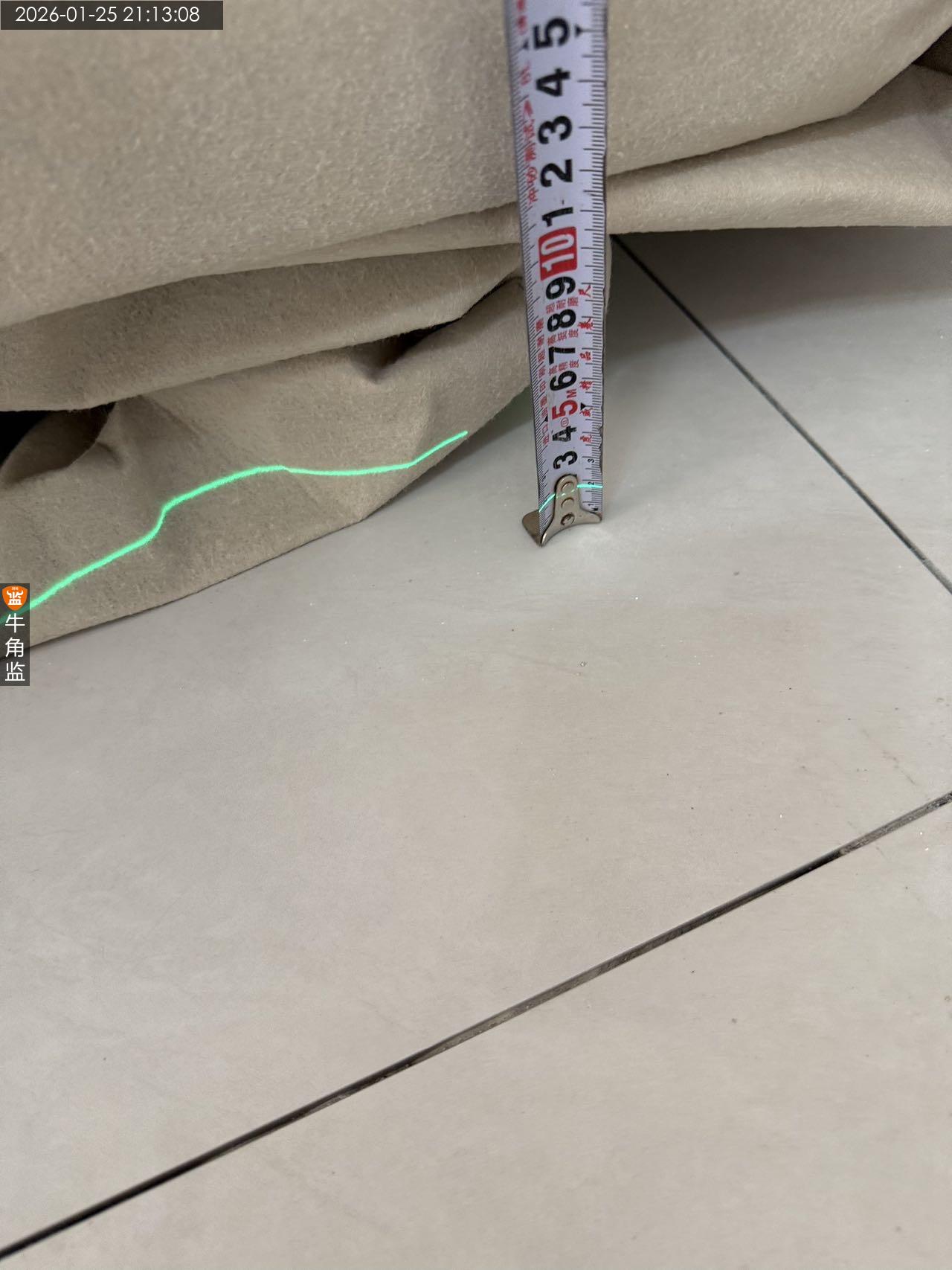

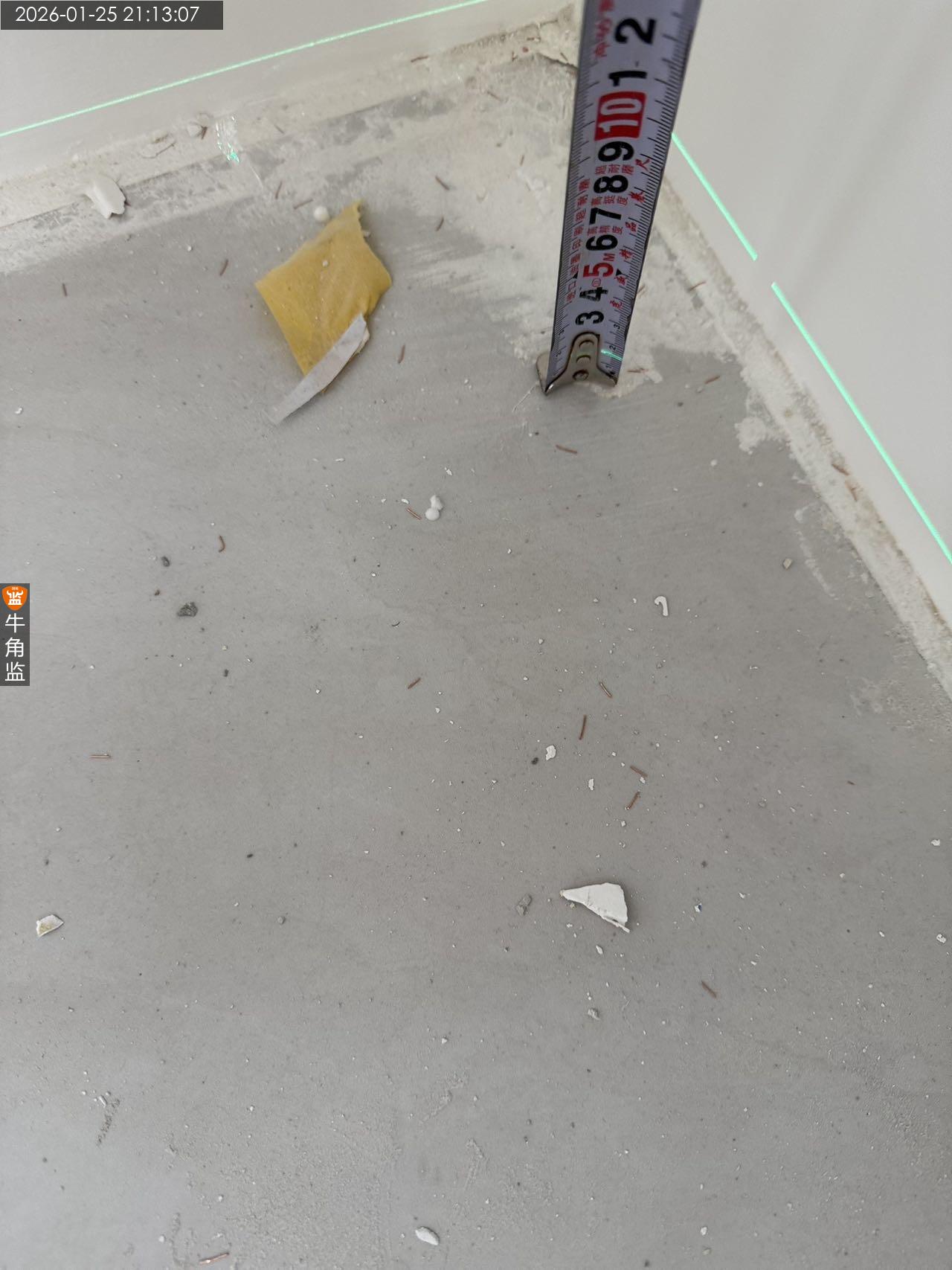

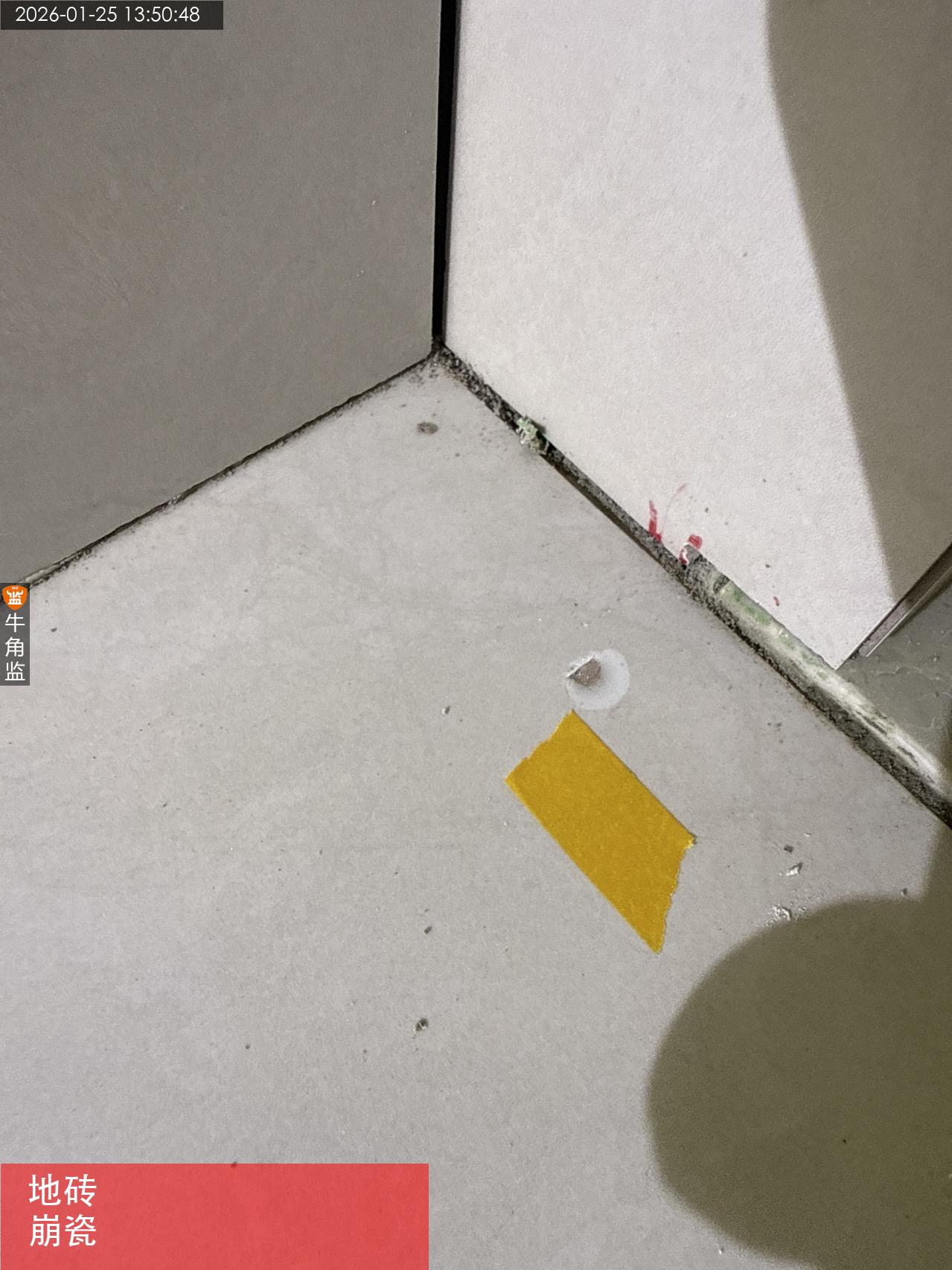

本次油漆检查情况如下 本次检查内容及往期隐惠整改情况 1、今日一位保洁阿姨在打扫卫生。地面堆上的杂物比较多,一部分地砖无法检查,后期再检查。 2、本次检查使用工具,水平仪,空鼓锤。 往期隐患问题复检 1、往期问题未整改好,需要继续整改。 本次检查发现问题,整改建议及注意事项。 1、入户大门门扇有小刮痕污染,门套与墙面收口缝隙大。;整改建议:建议通知商家上门修复,做好打胶收口处理。 2、公卫浴室柜区域墙砖未做好保护,刷漆导致污染;整改建议:需要对墙砖进行清理干净。 3、墙面存在未打磨平整,流坠,凹痕,建议用强光灯复检,点补腻子后使用砂纸打磨平整刷漆修复。 4、两个卫生间的地漏未做回字型,地漏不是最低点,后期地面有积水的隐患。整改建议:建议拆除重新放坡,地漏周边贴回字型,更有利于排水。 5、主卫地砖有处崩瓷,建议更换或者找美容师修复。 后期施工建议 1、厨房卫生间,墙面建议做水电走向标识,防止后期安装柜子打到水电线管。
2026-01-25
黄埔区万********8533
设 计 师:未知
施工队长:金工
工地面积:100.00㎡
装修总价:0.00
本次评价:C
本次评语:

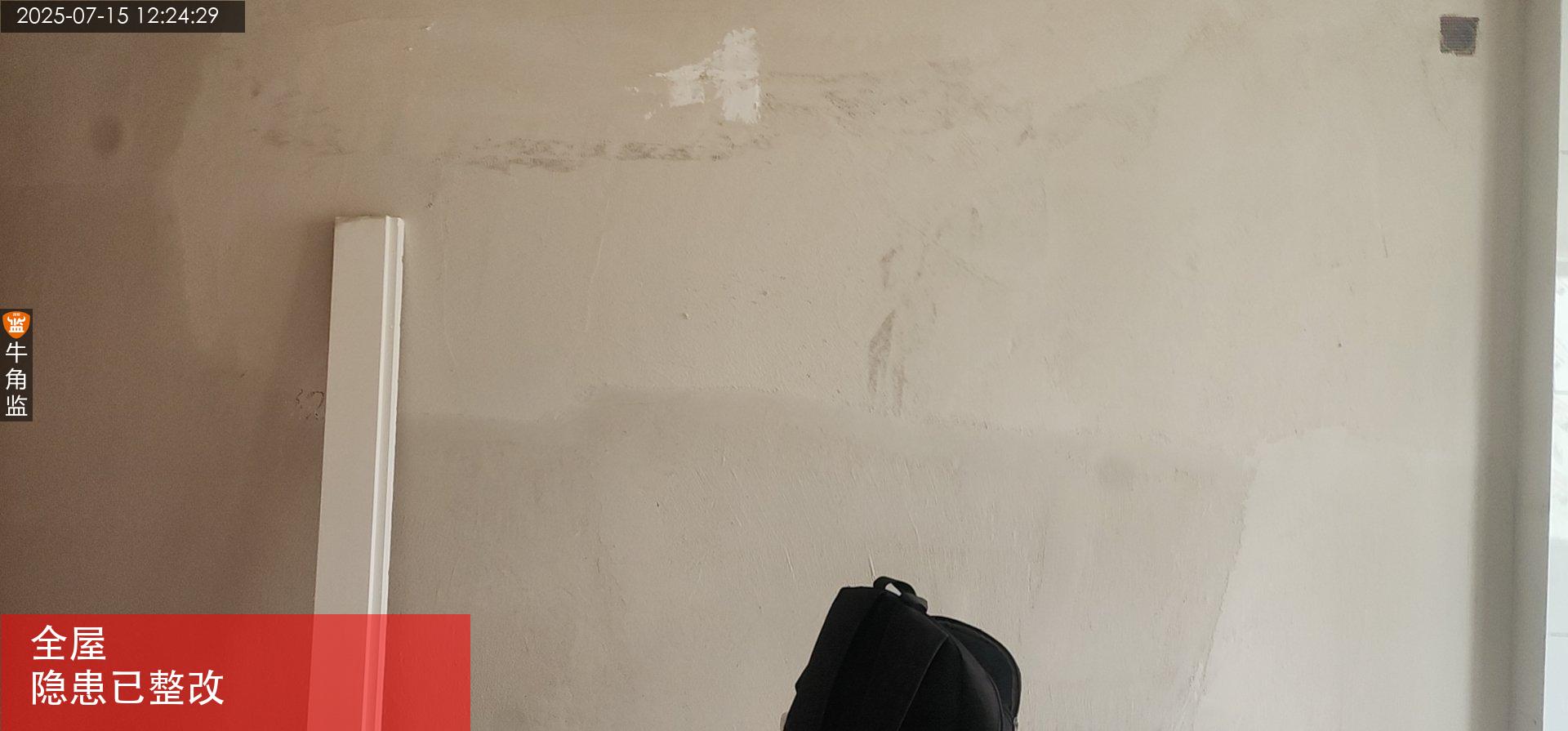

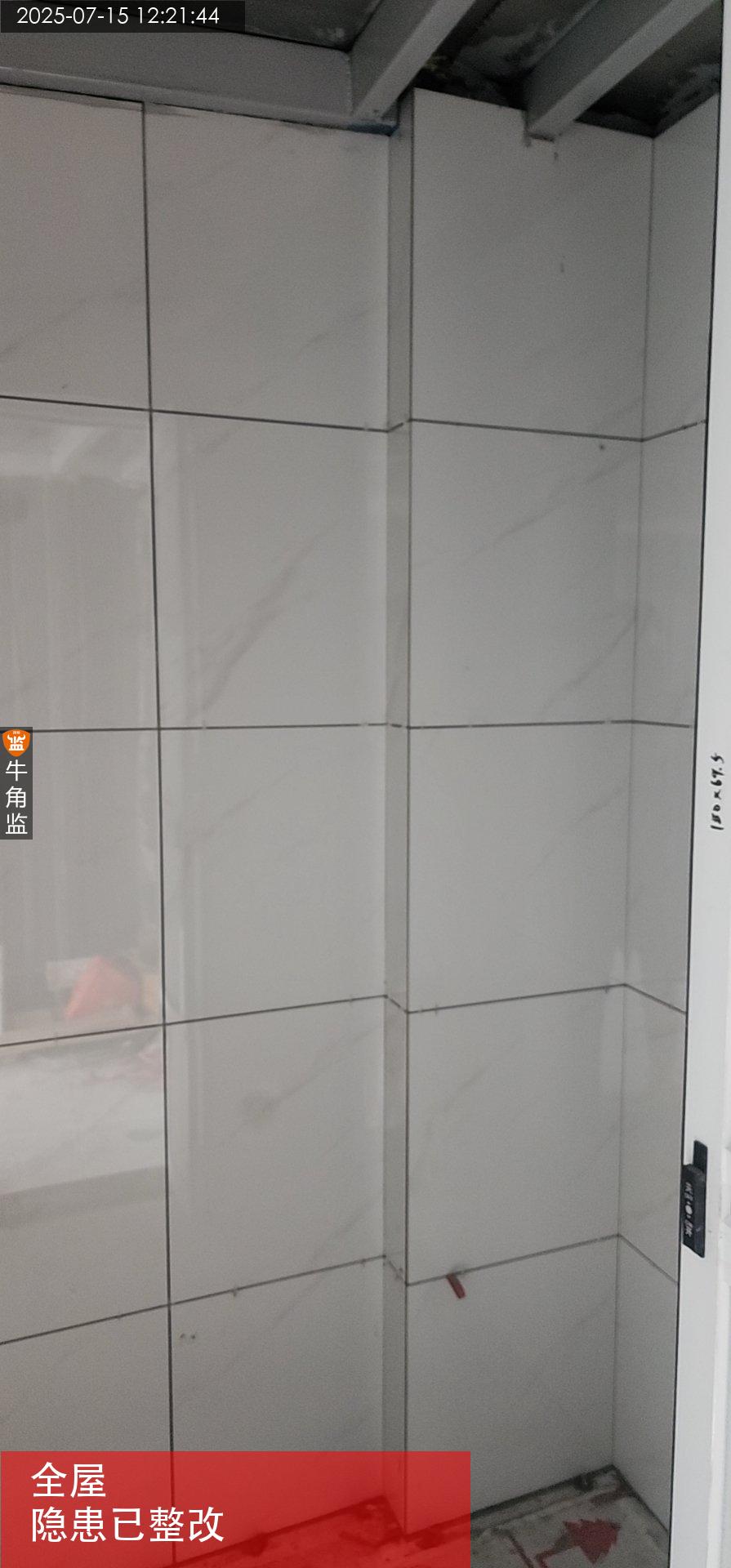

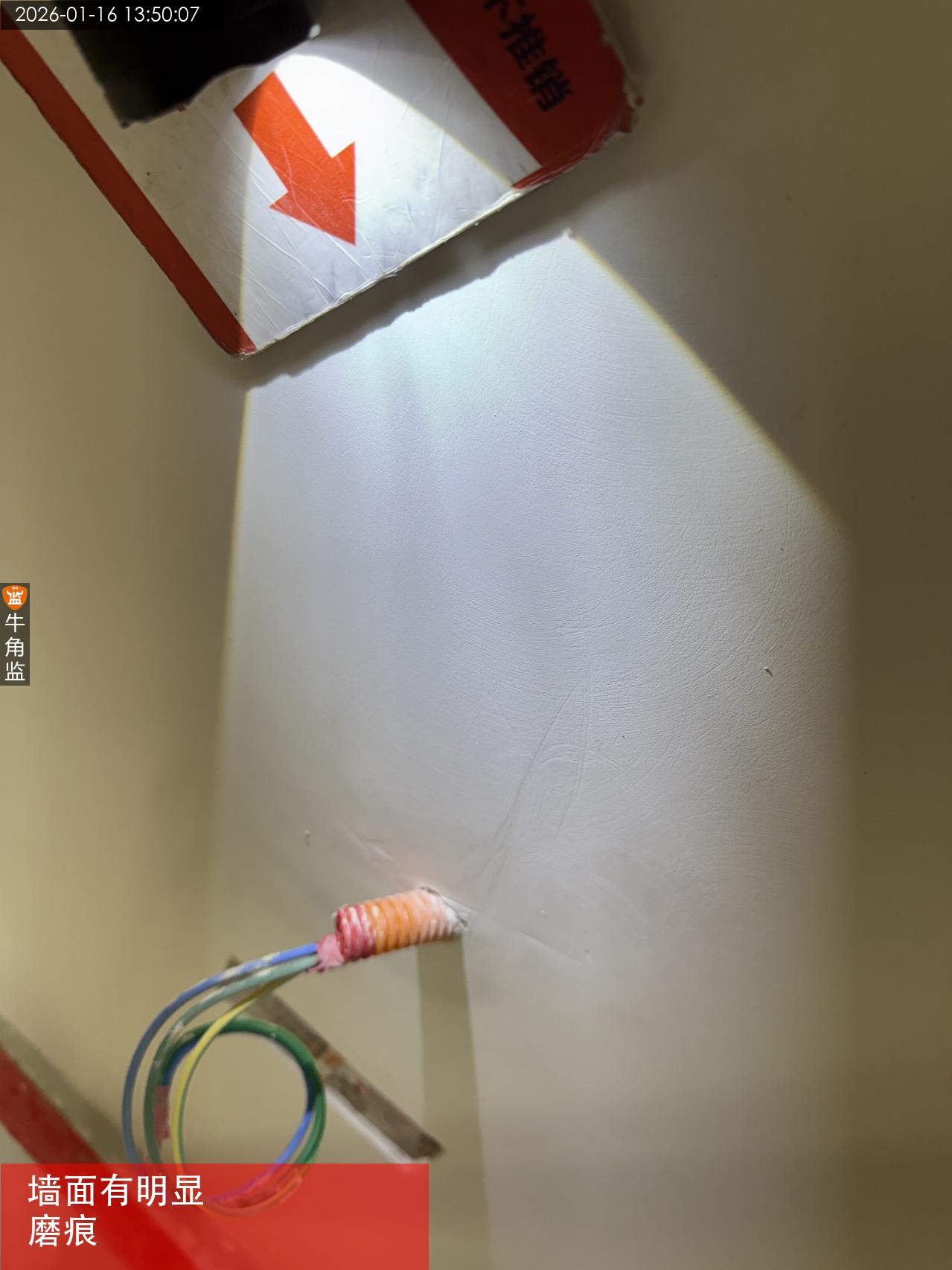

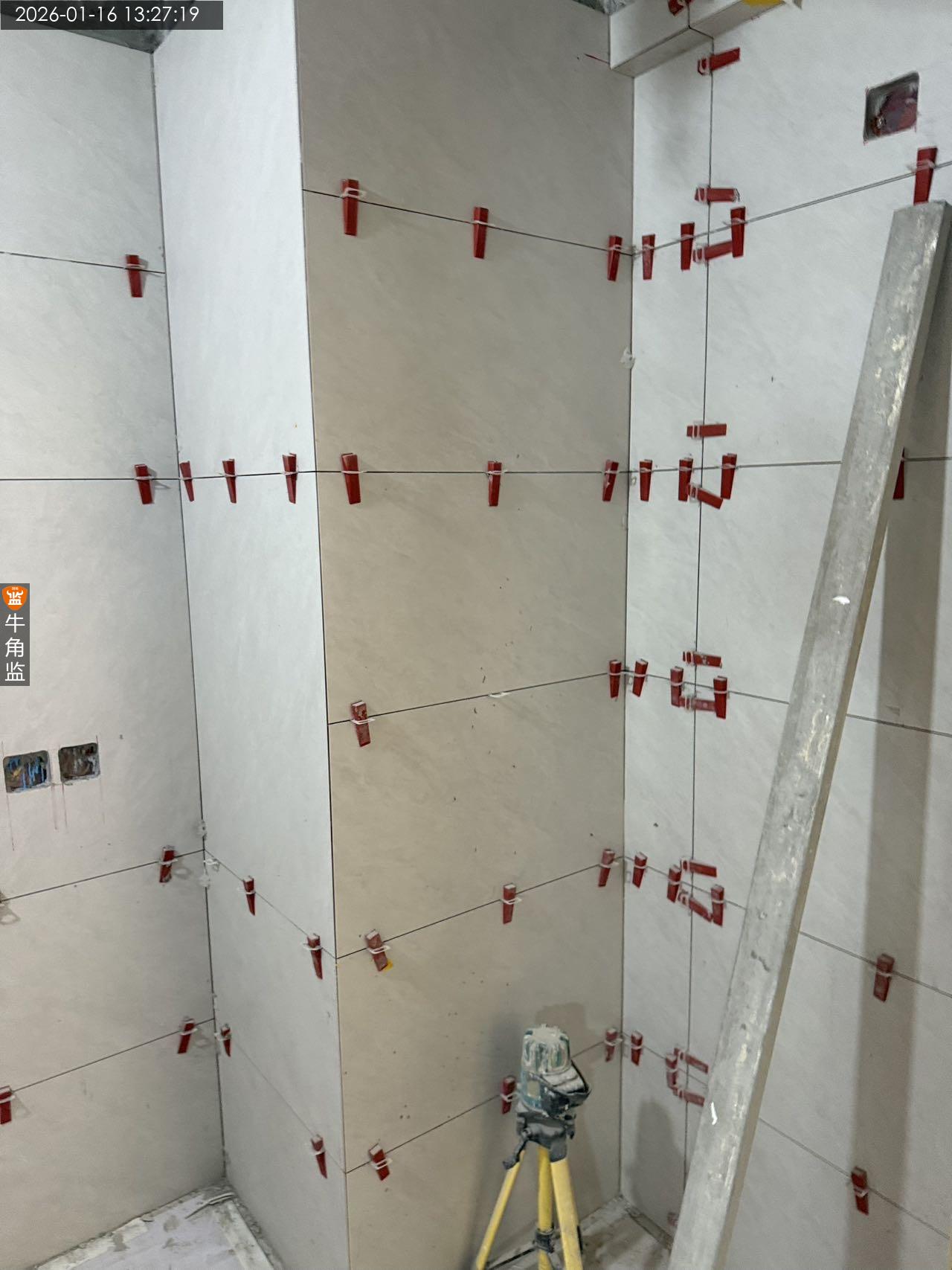

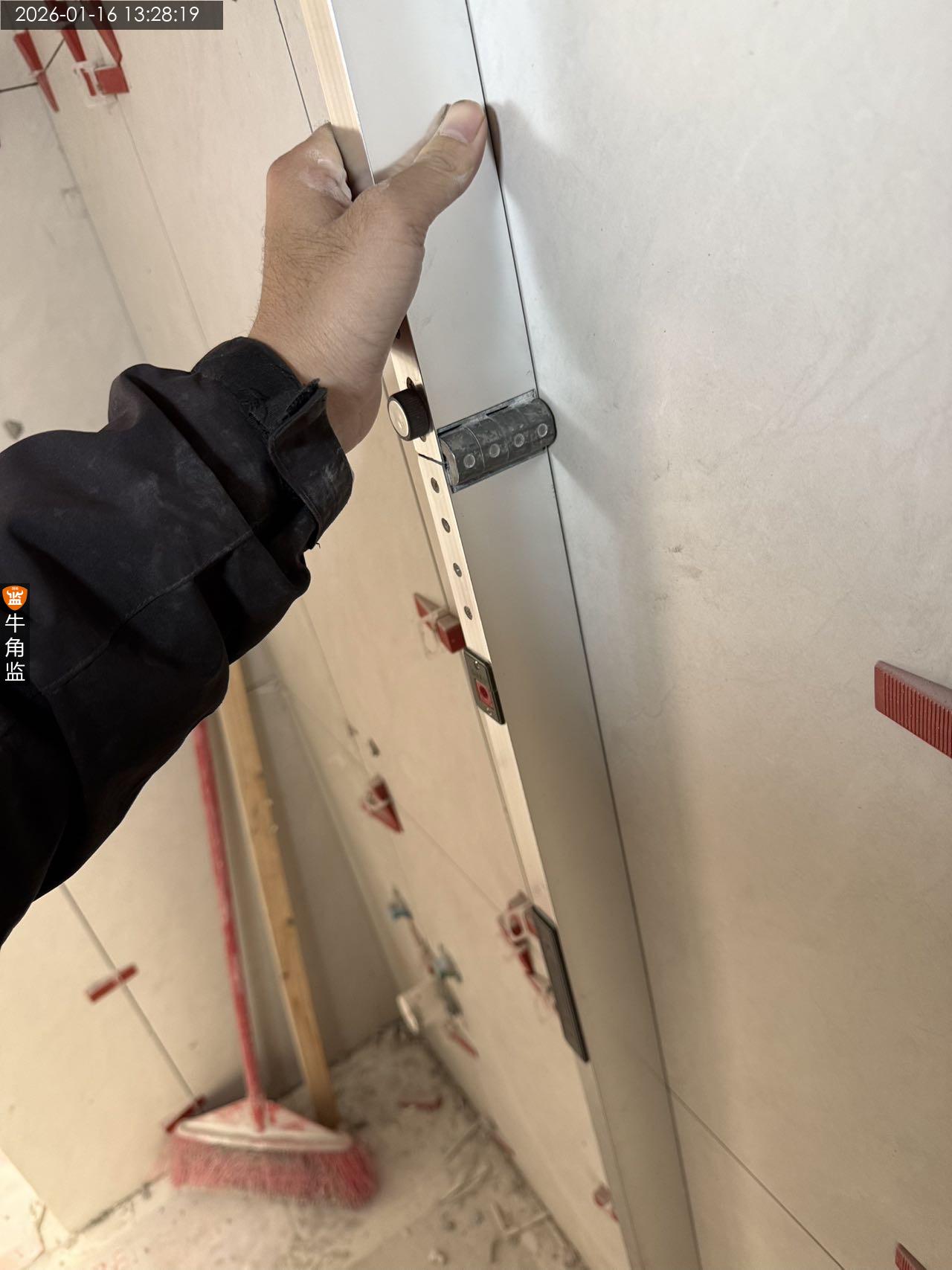

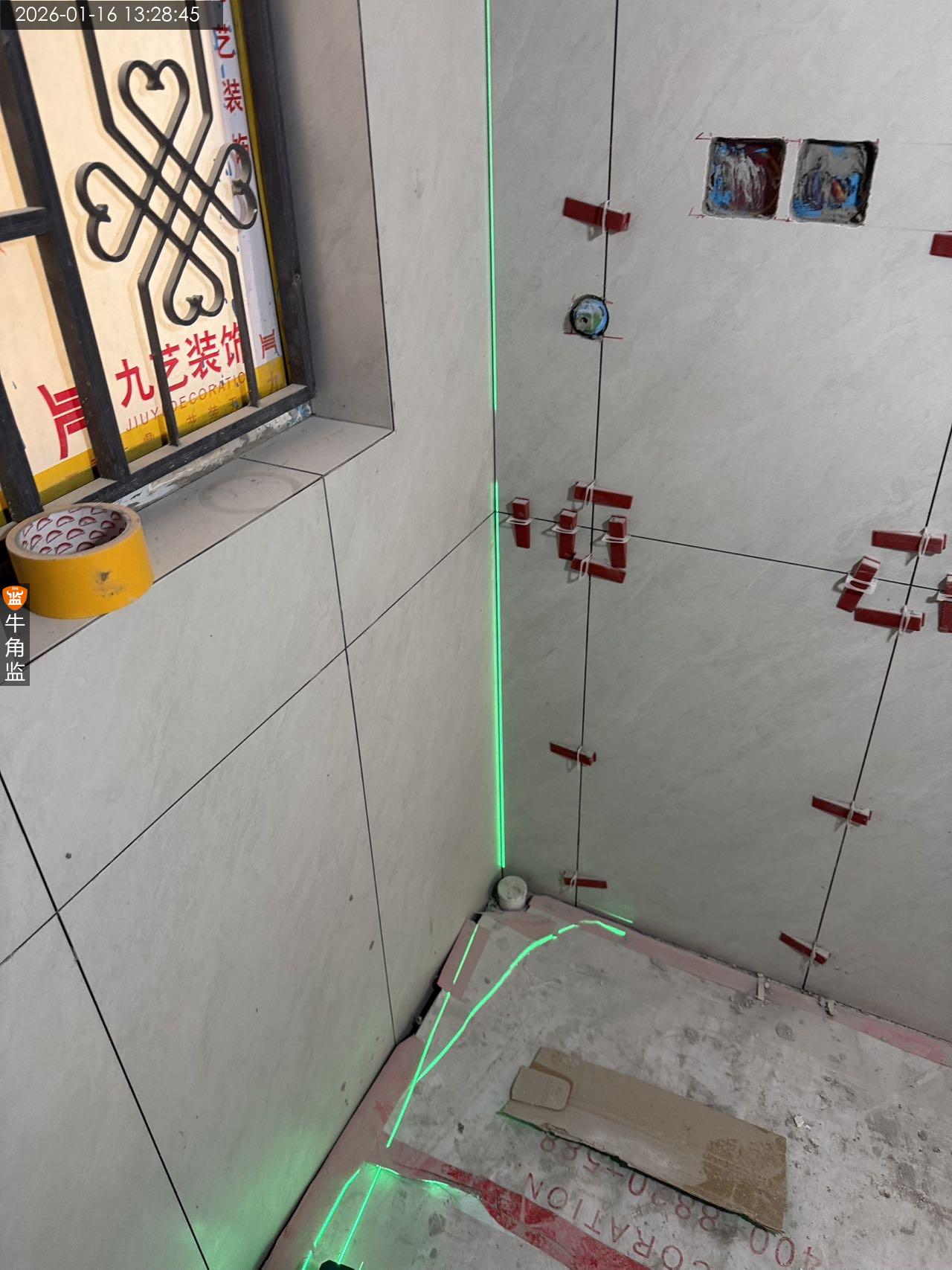

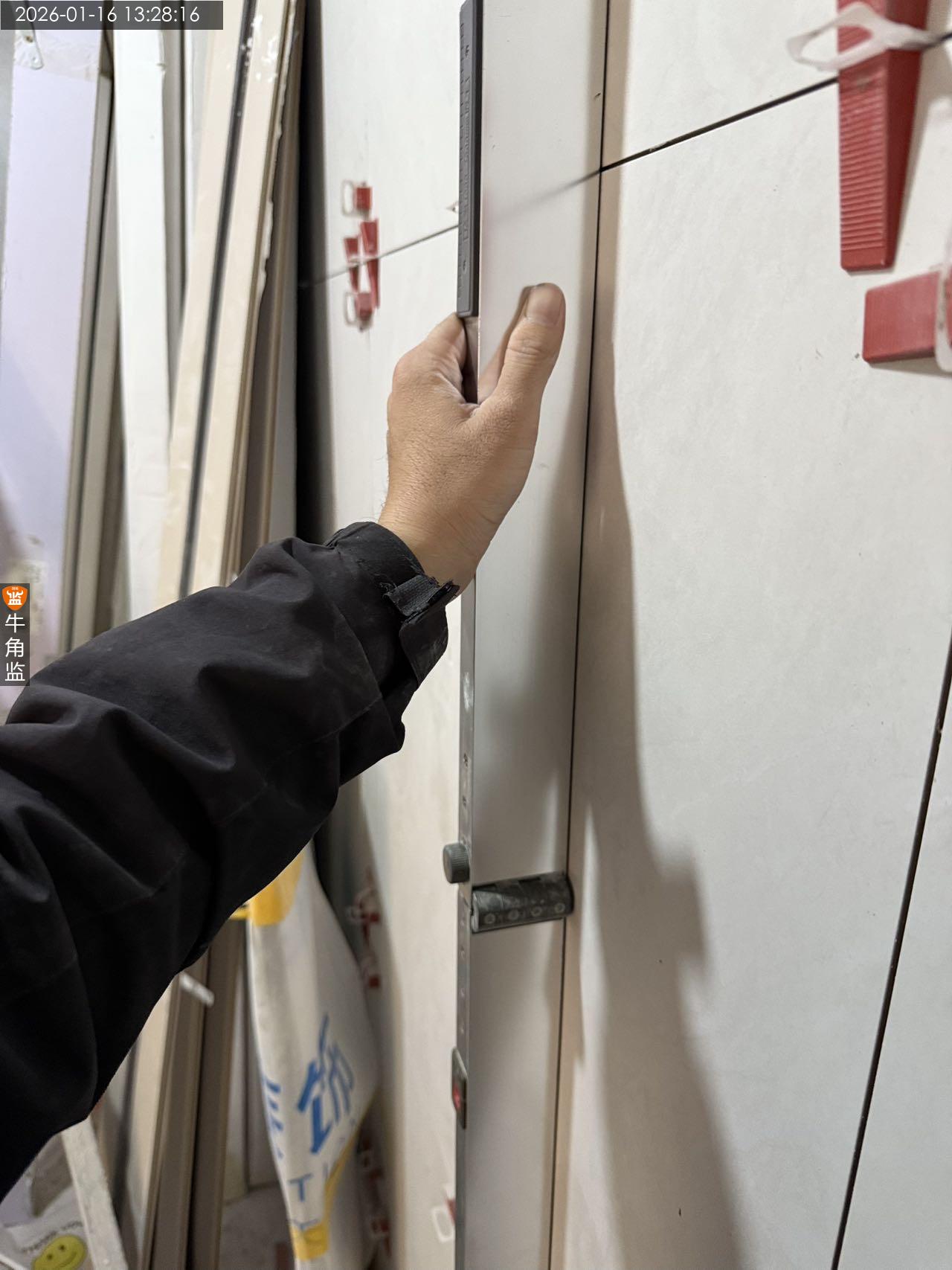

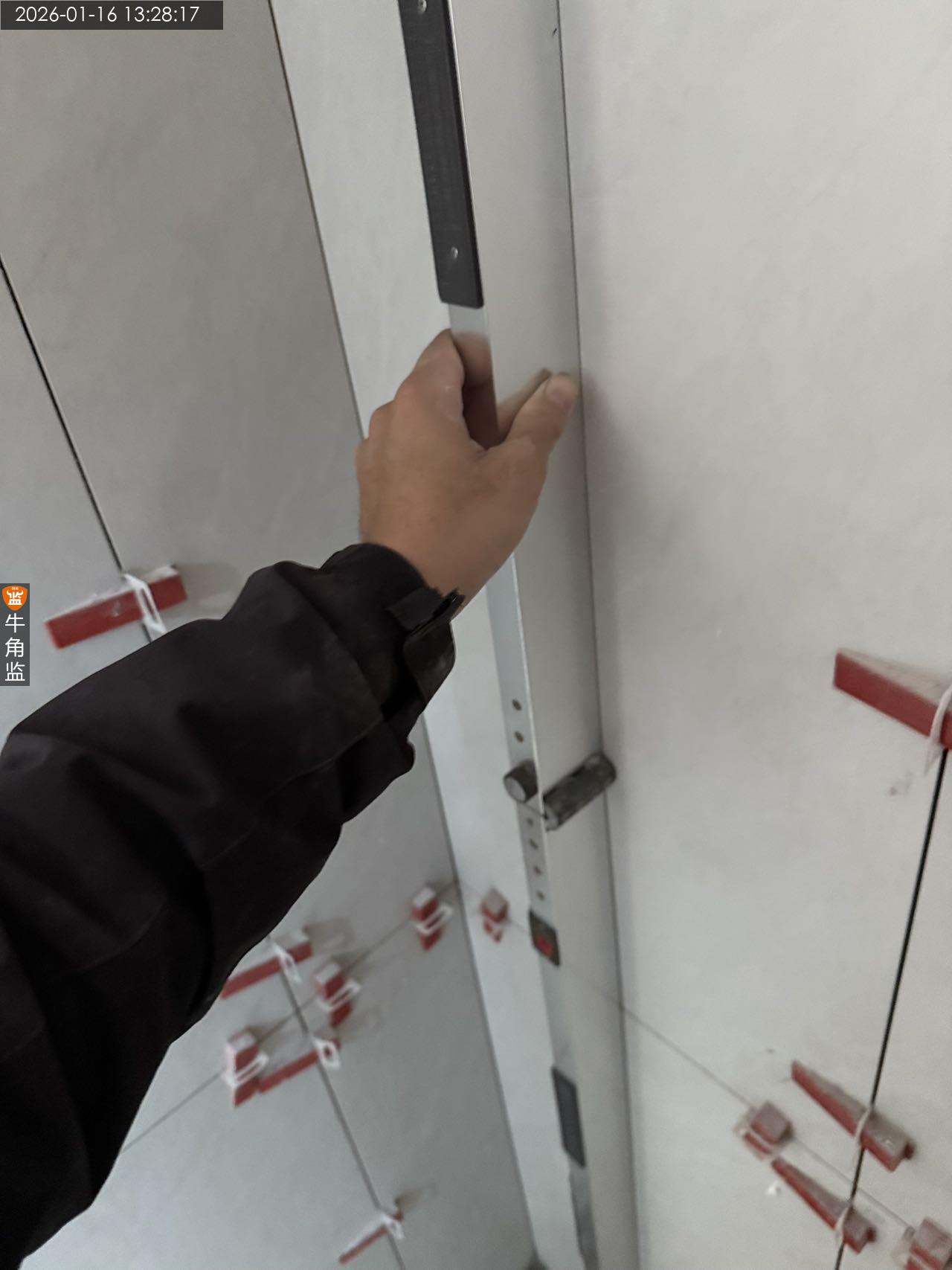

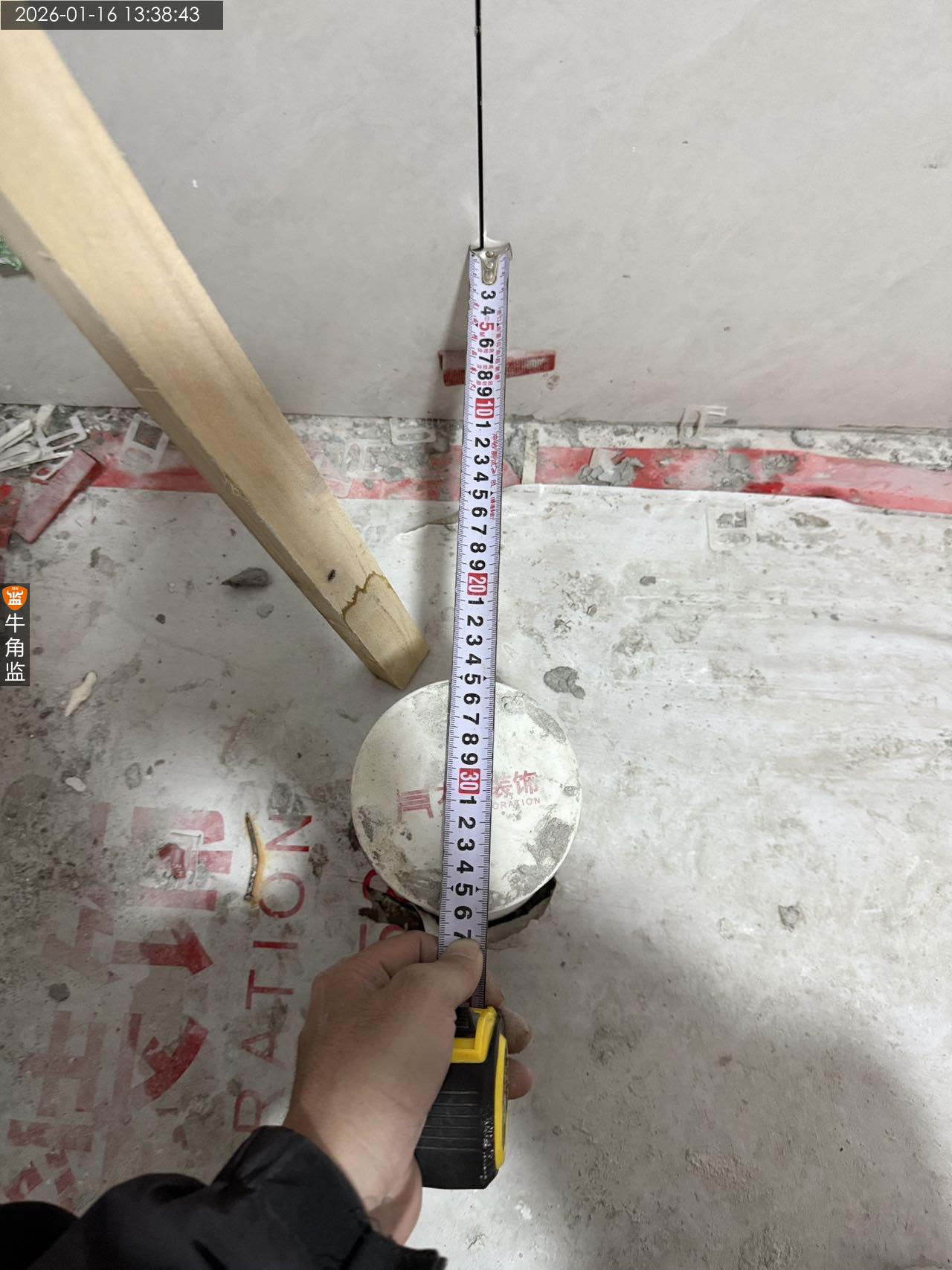

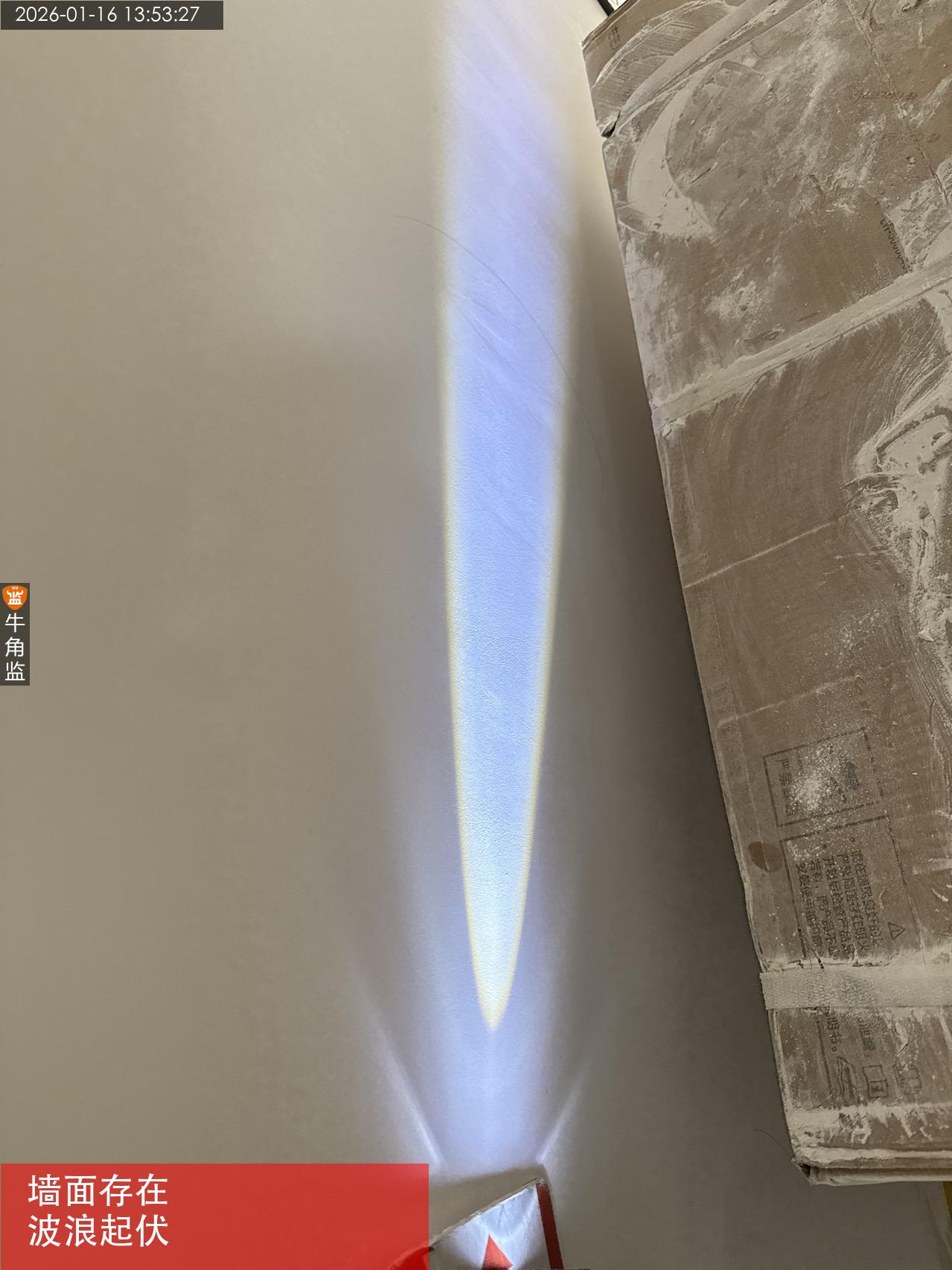

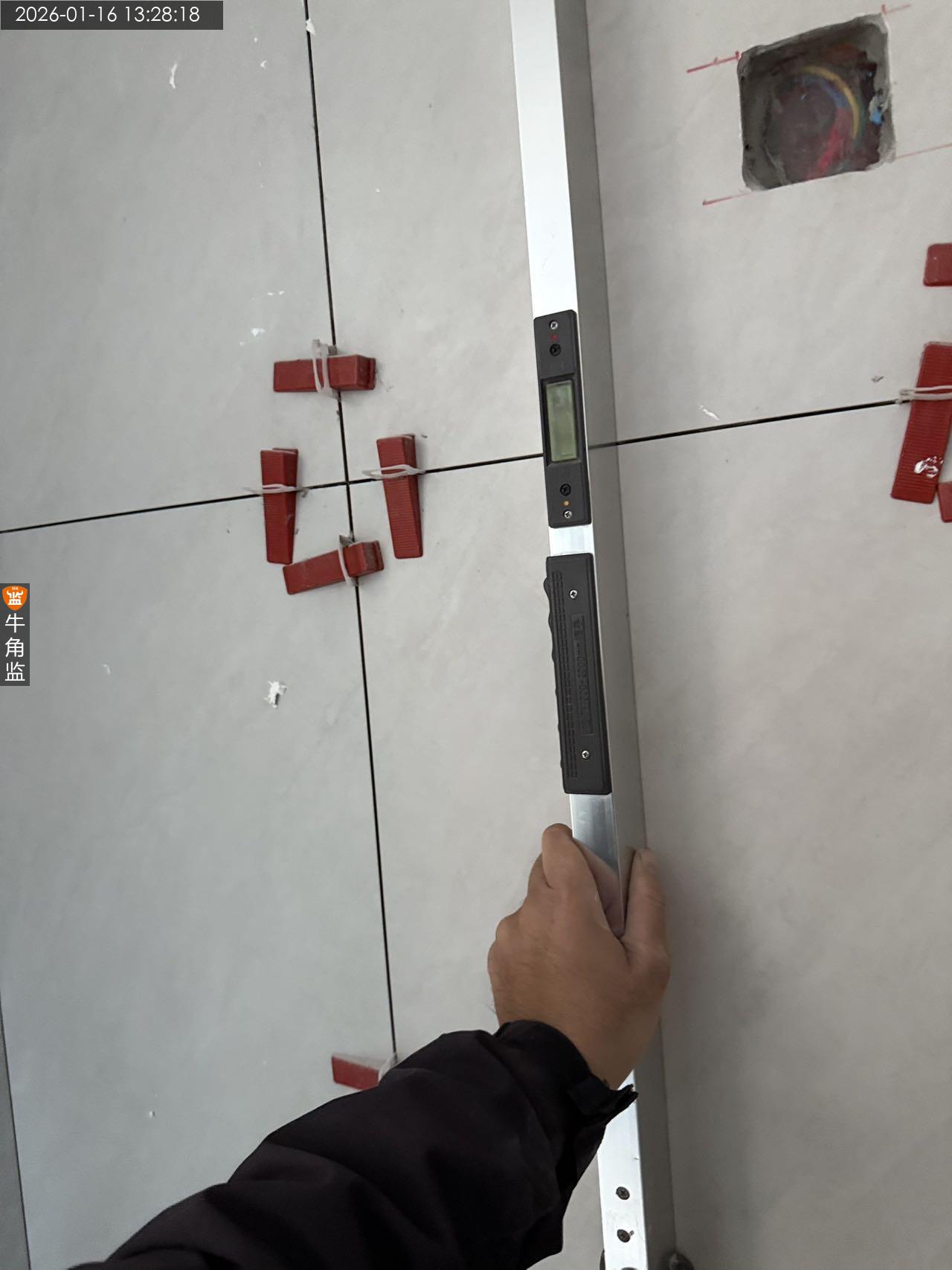

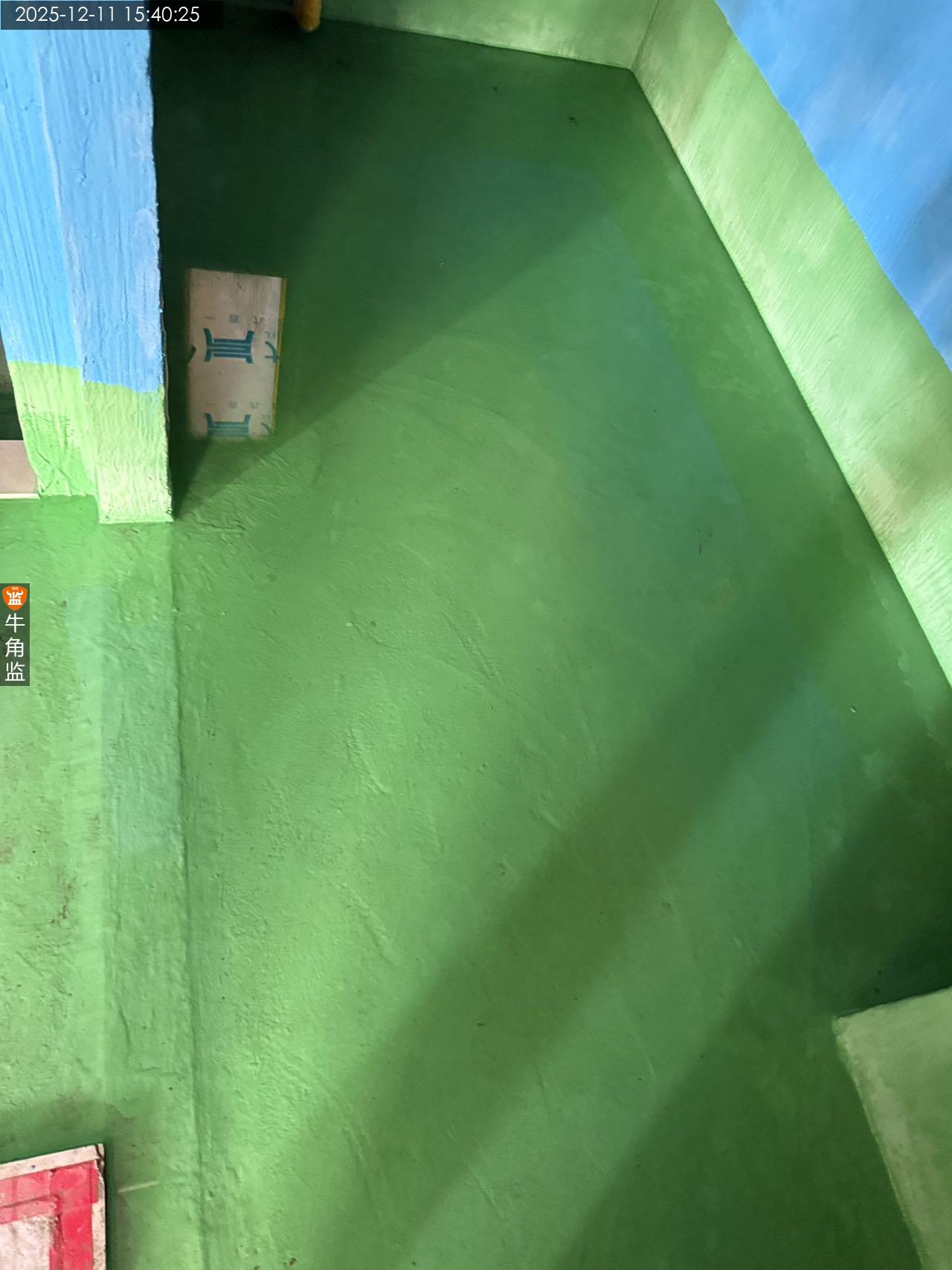

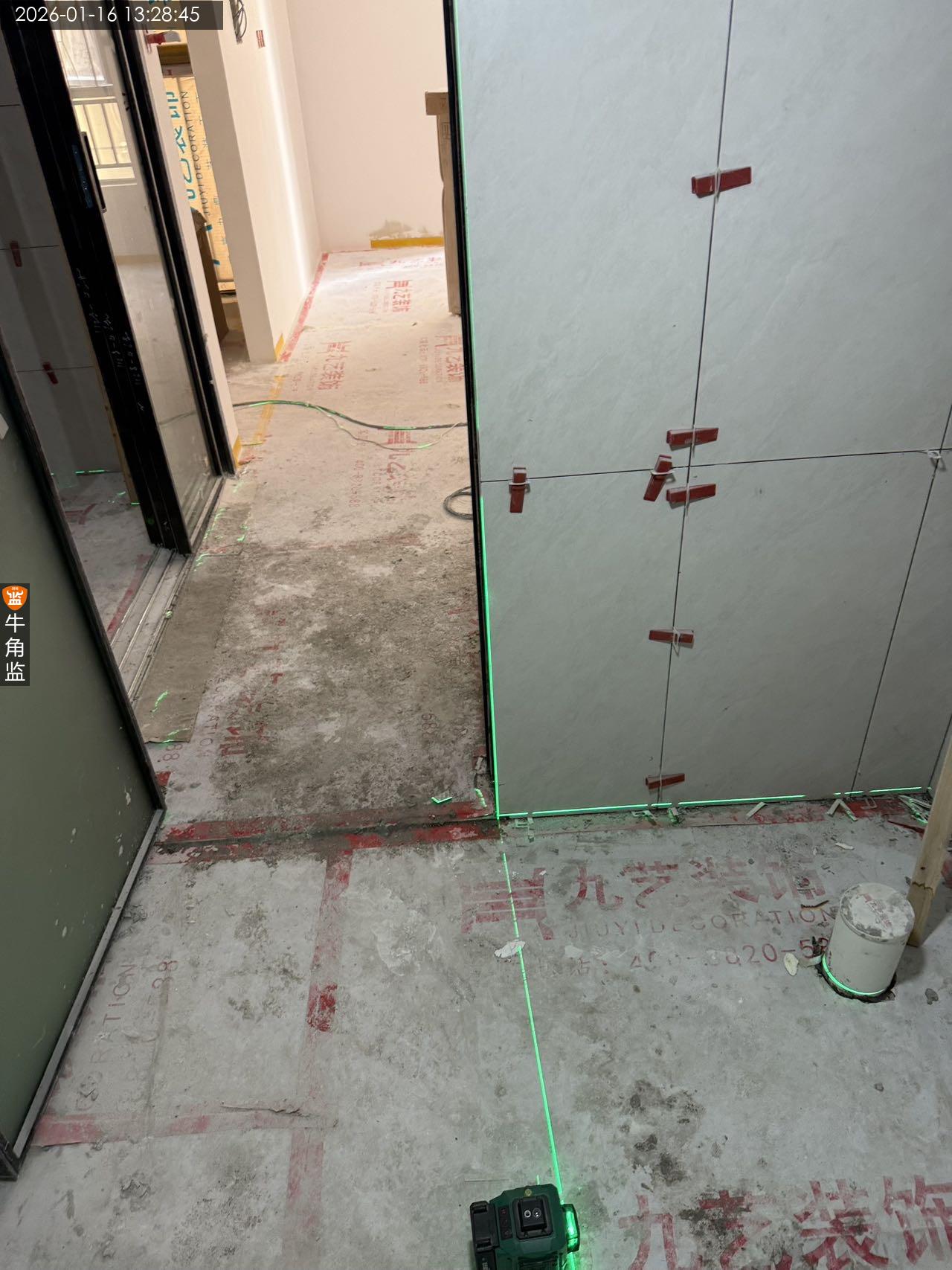

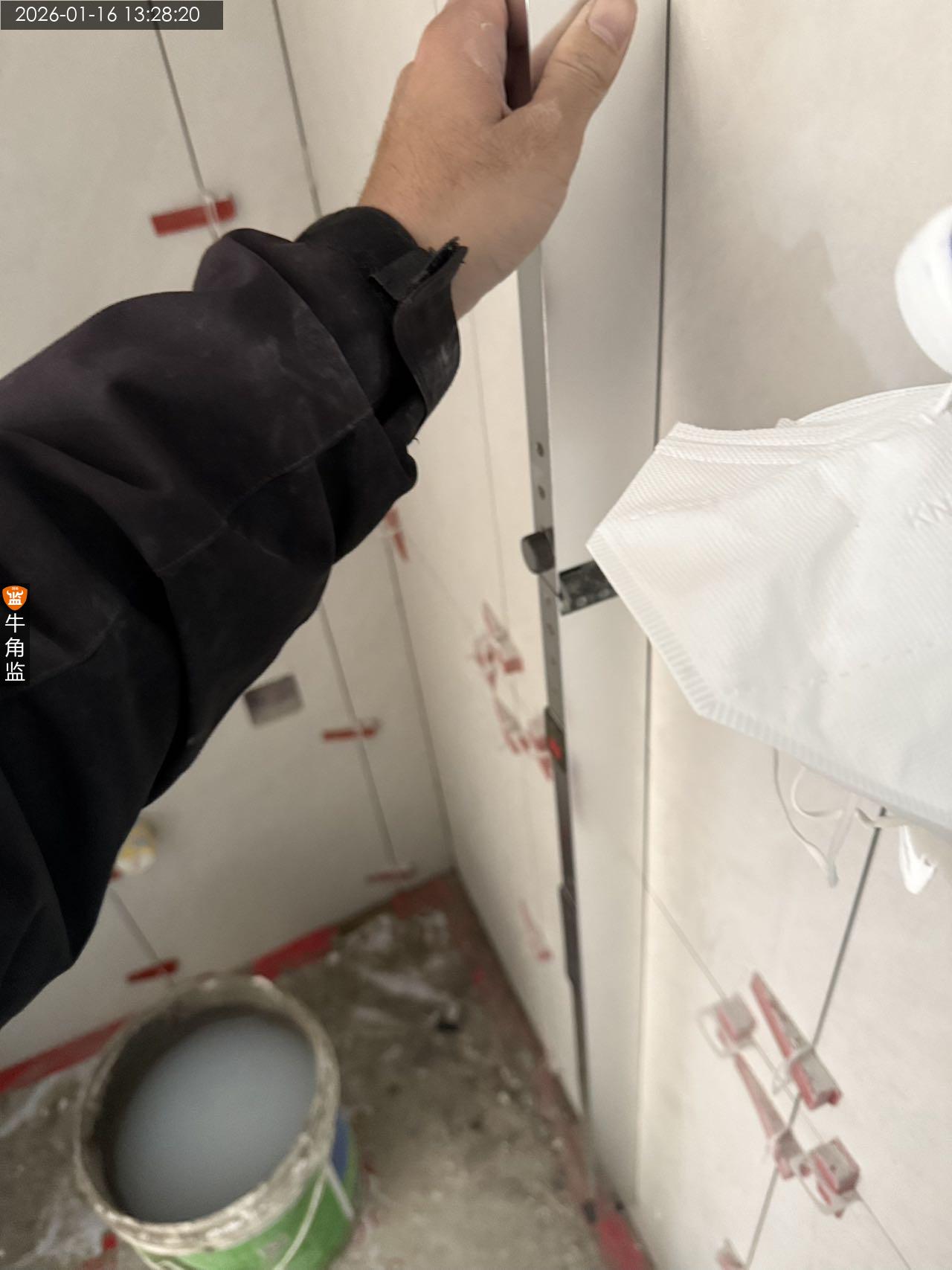

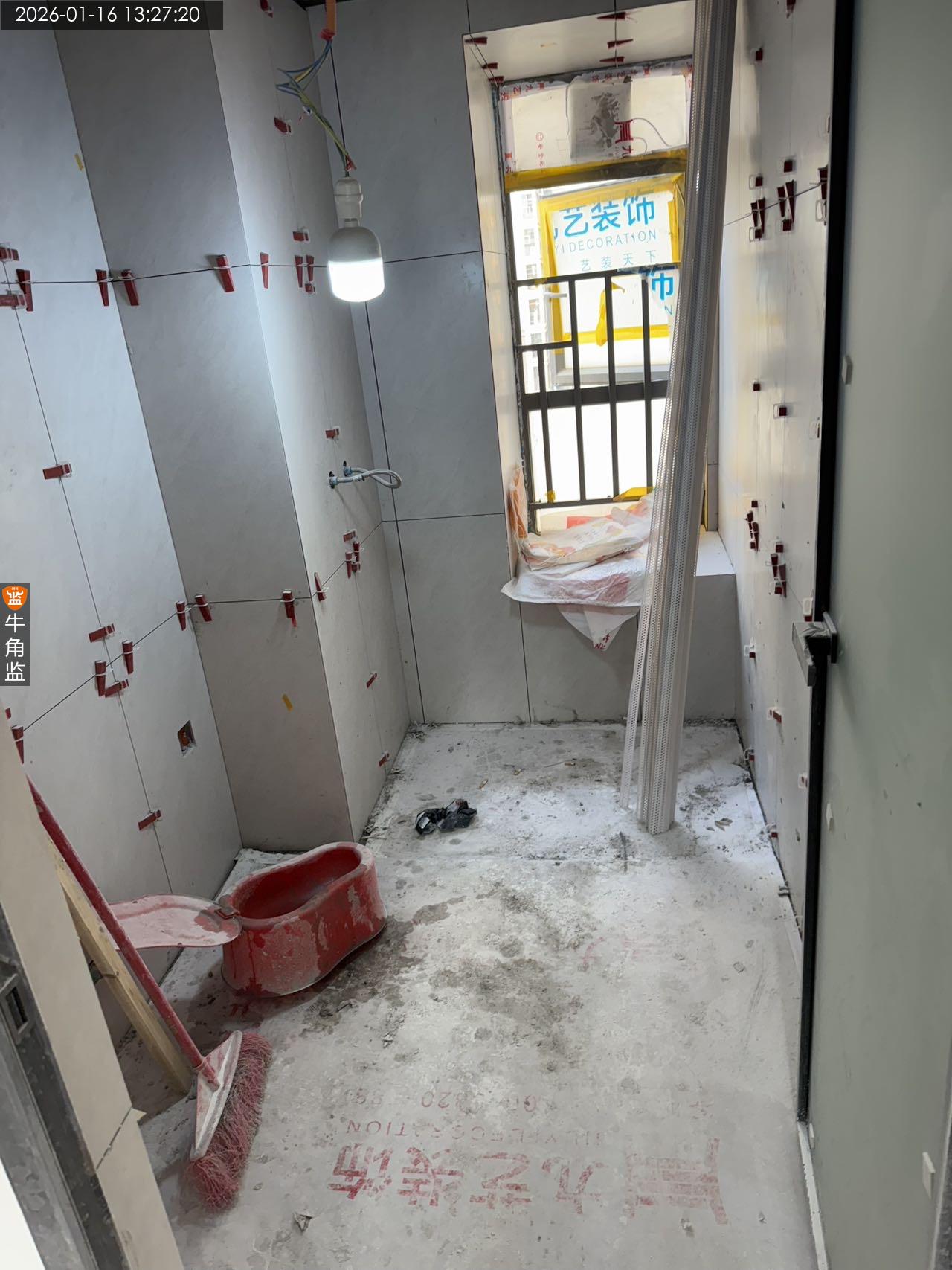

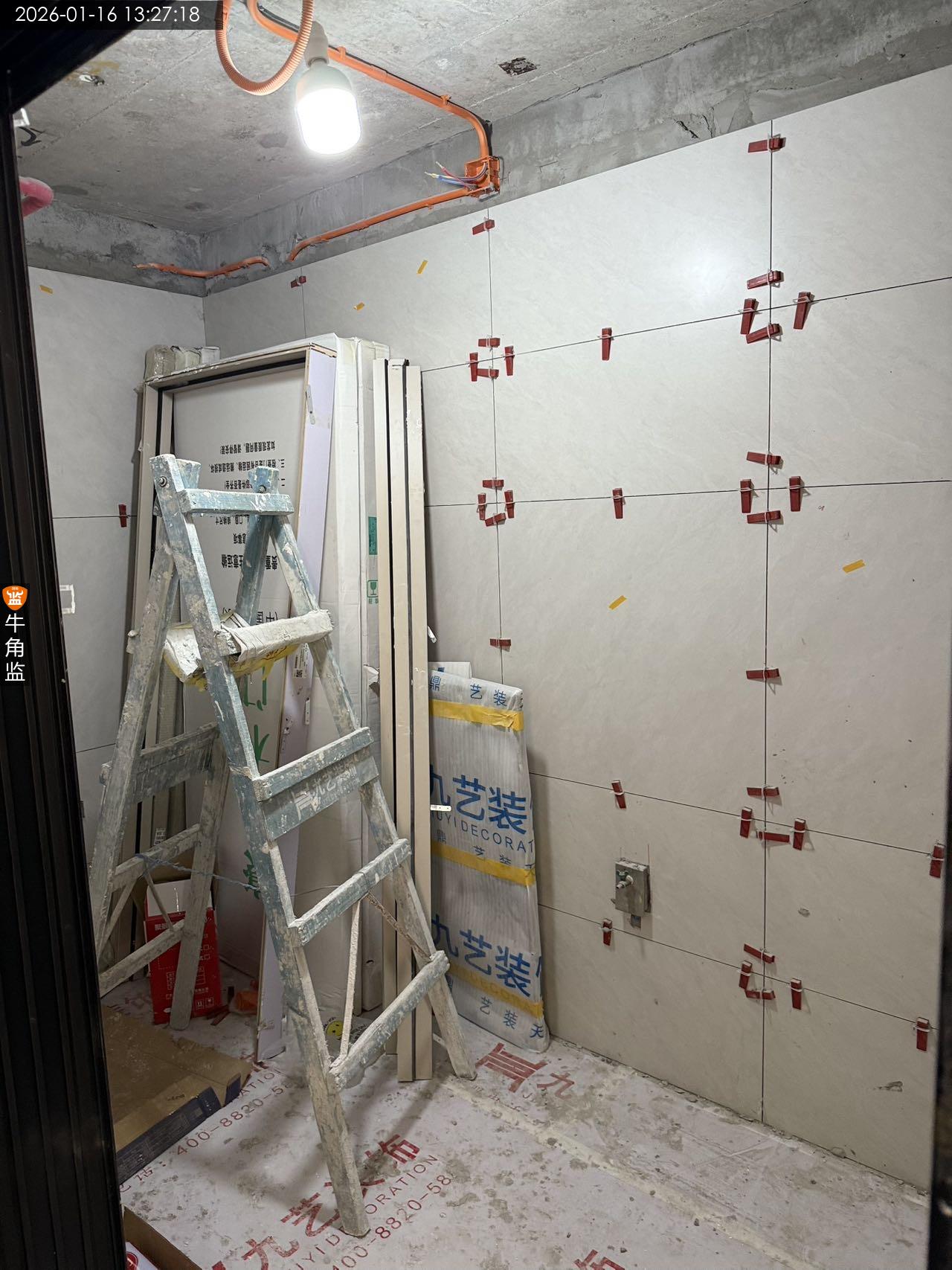

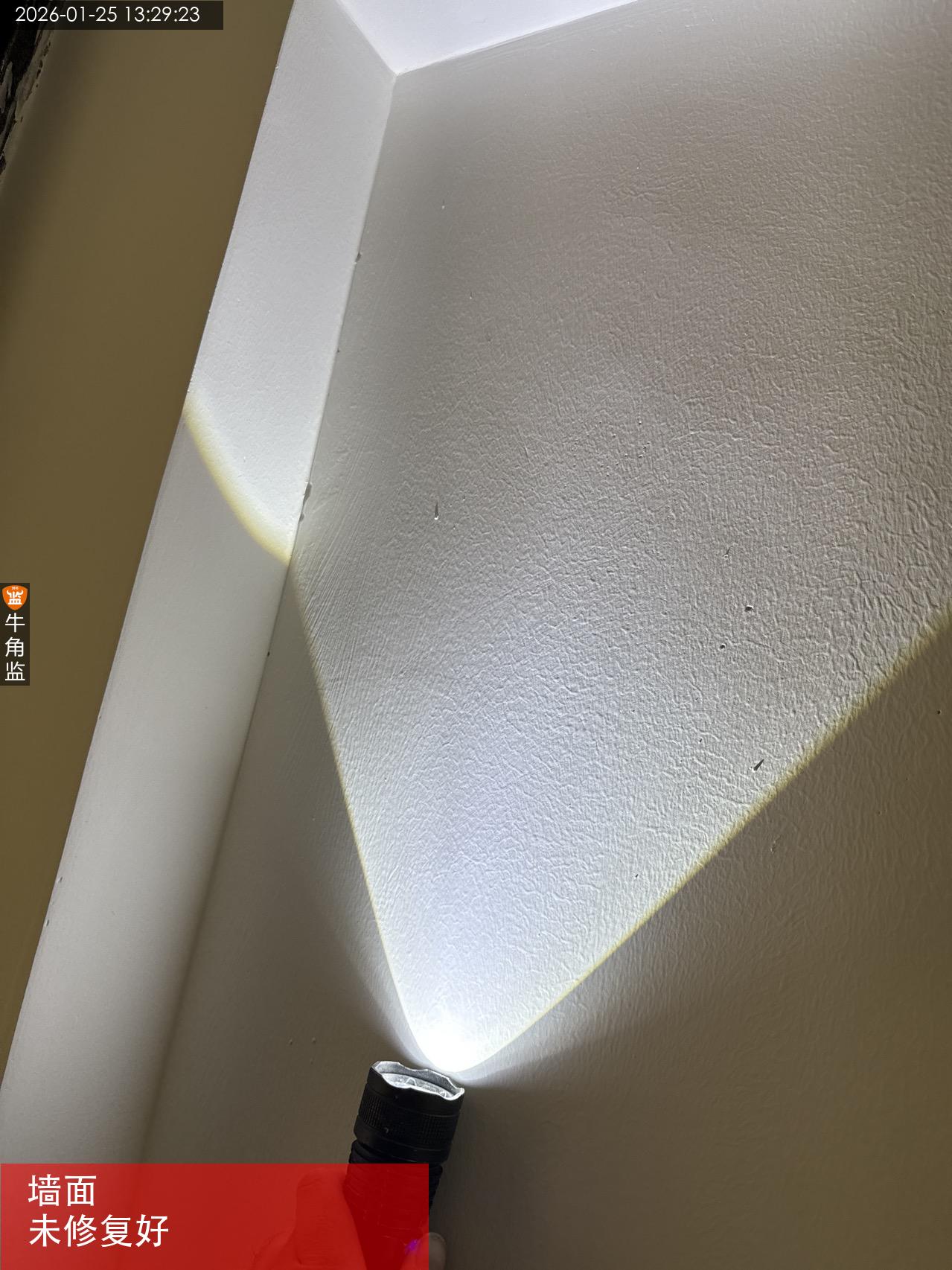

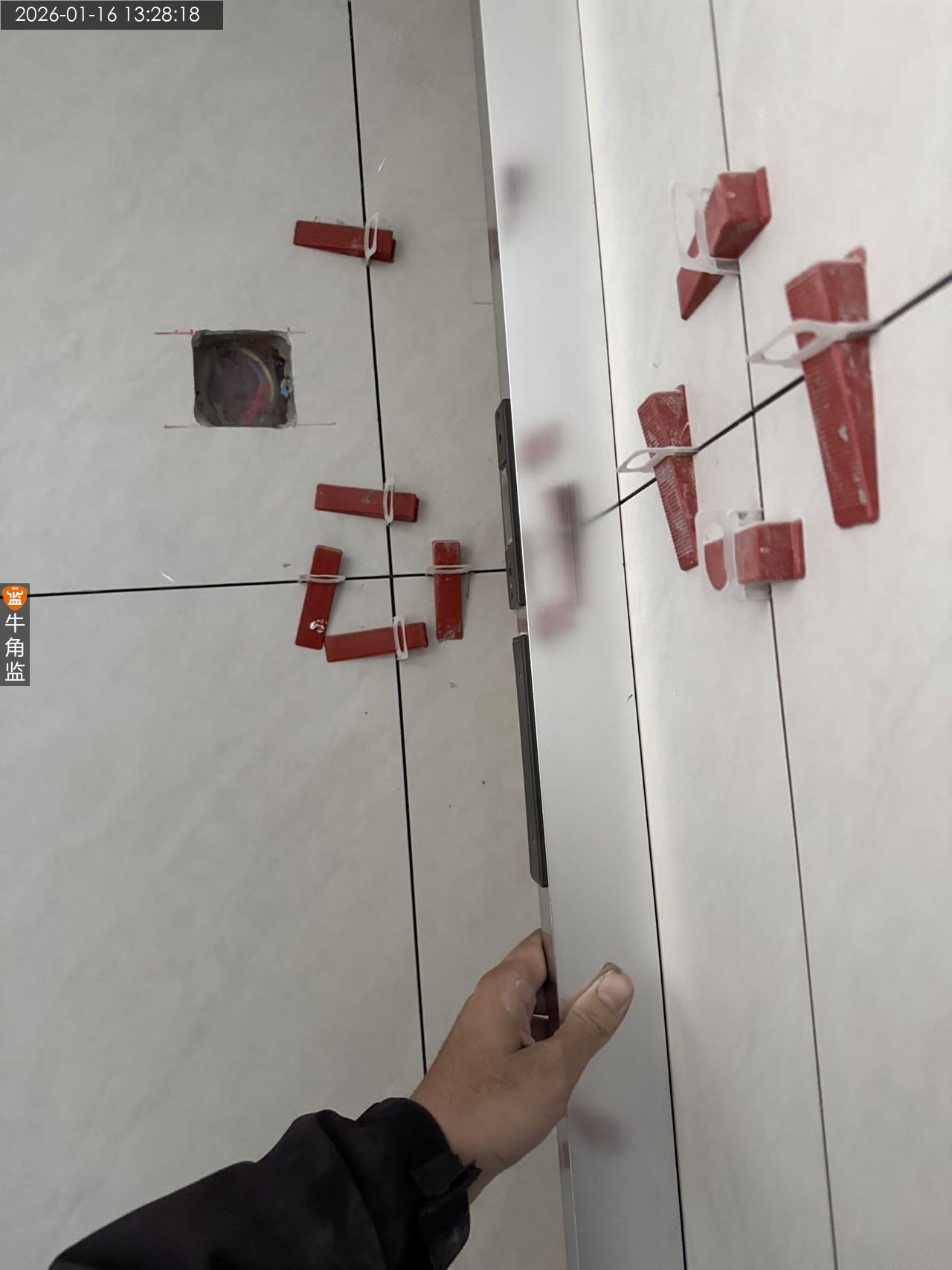

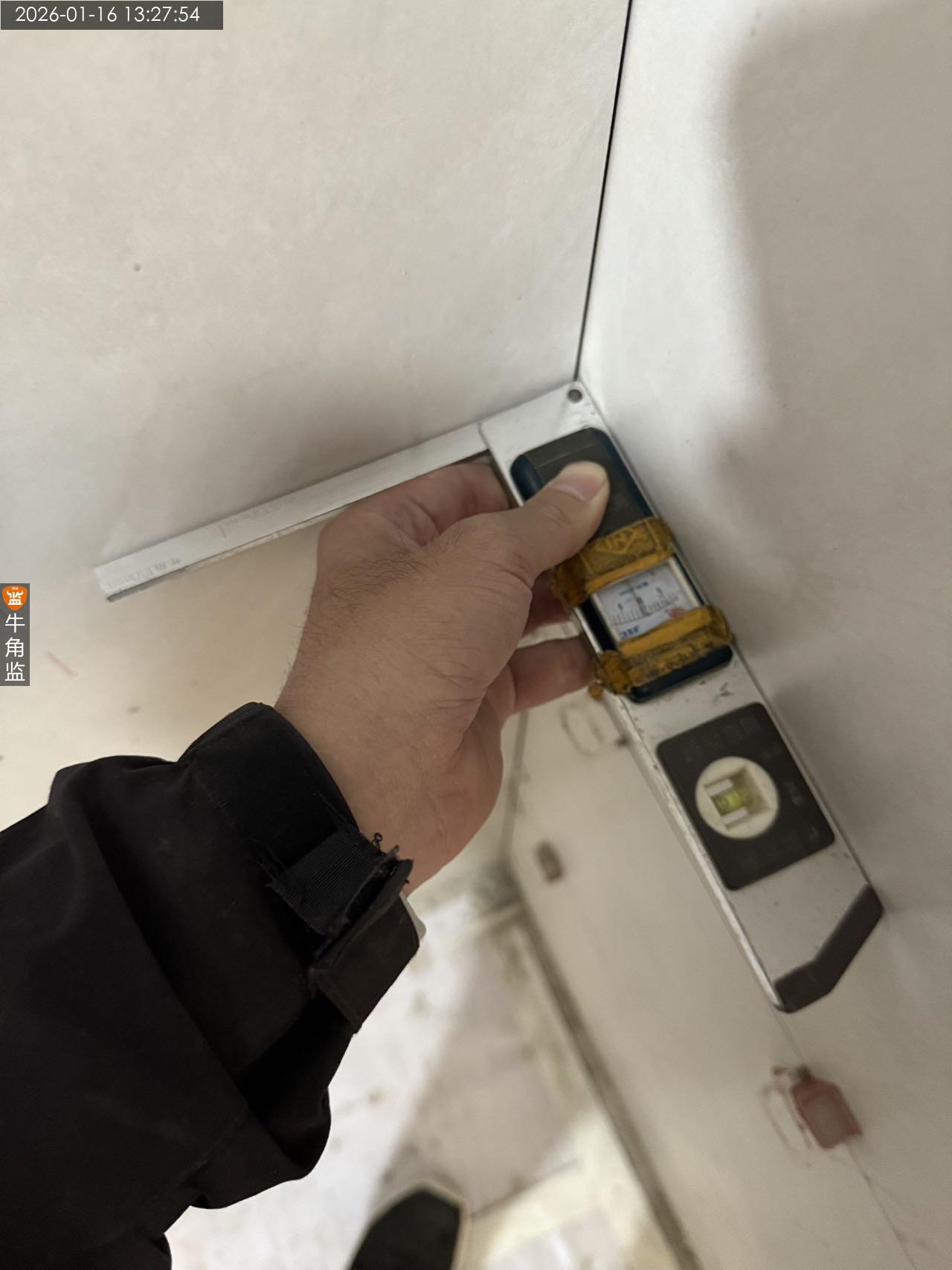

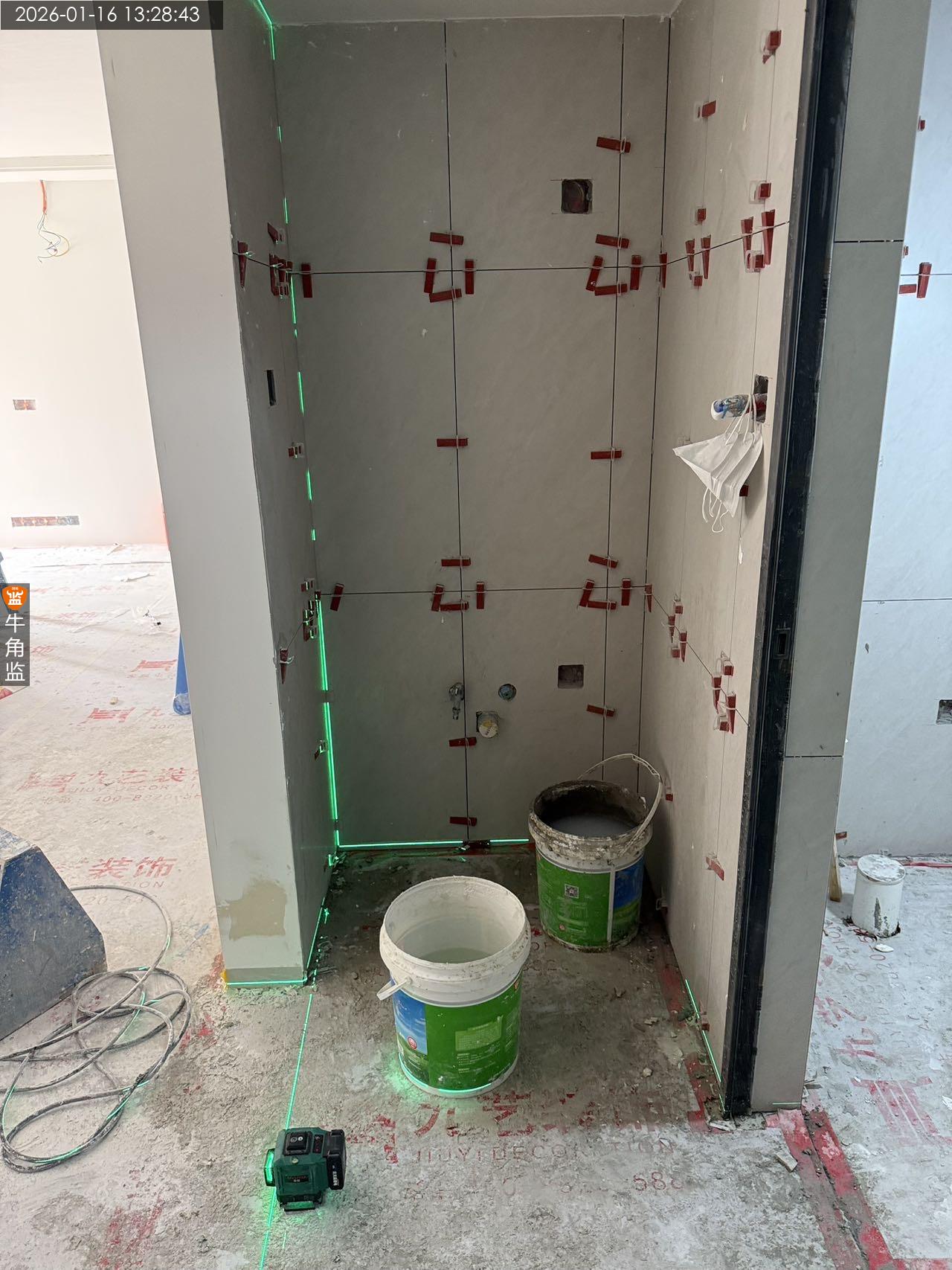

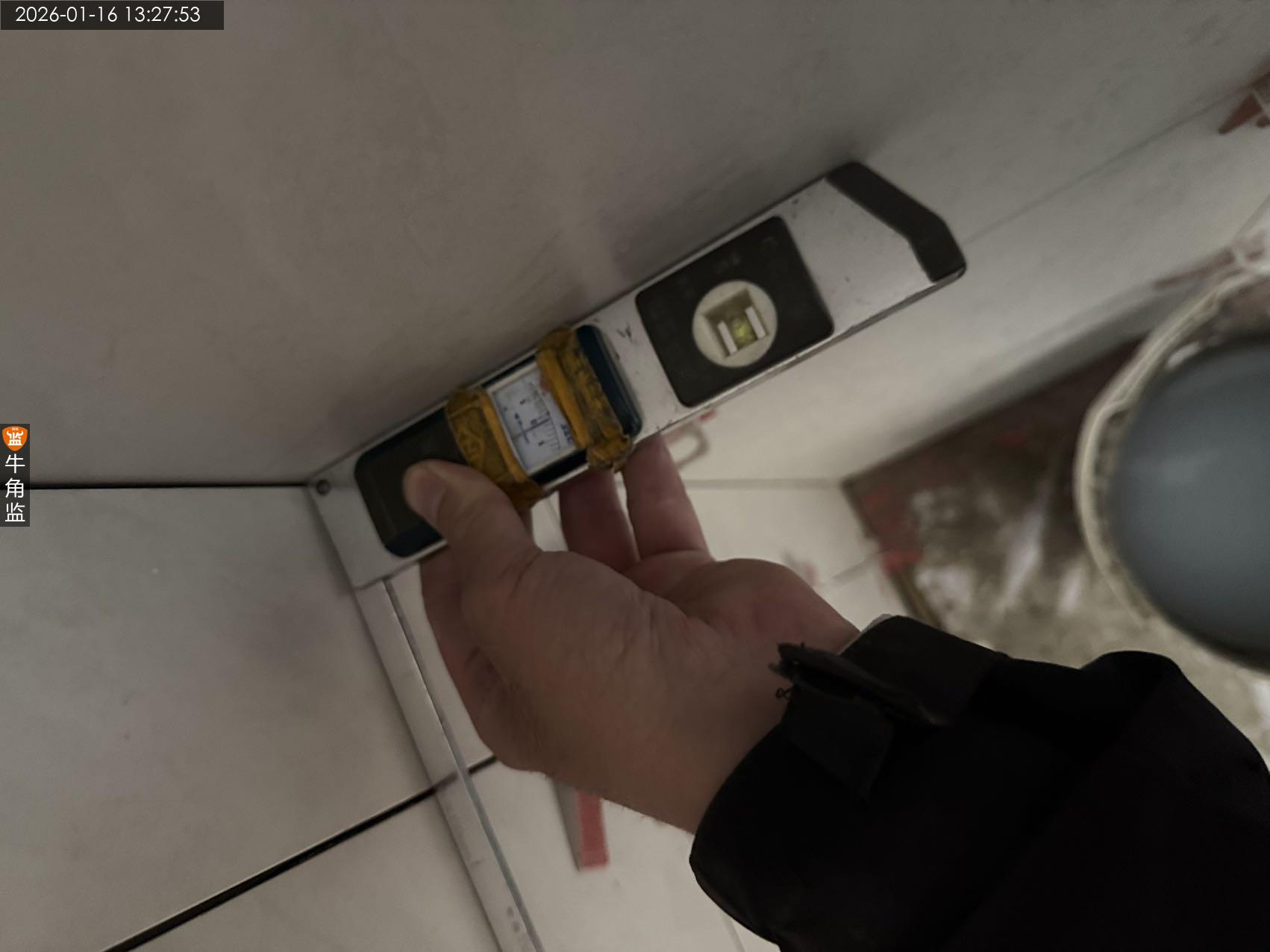

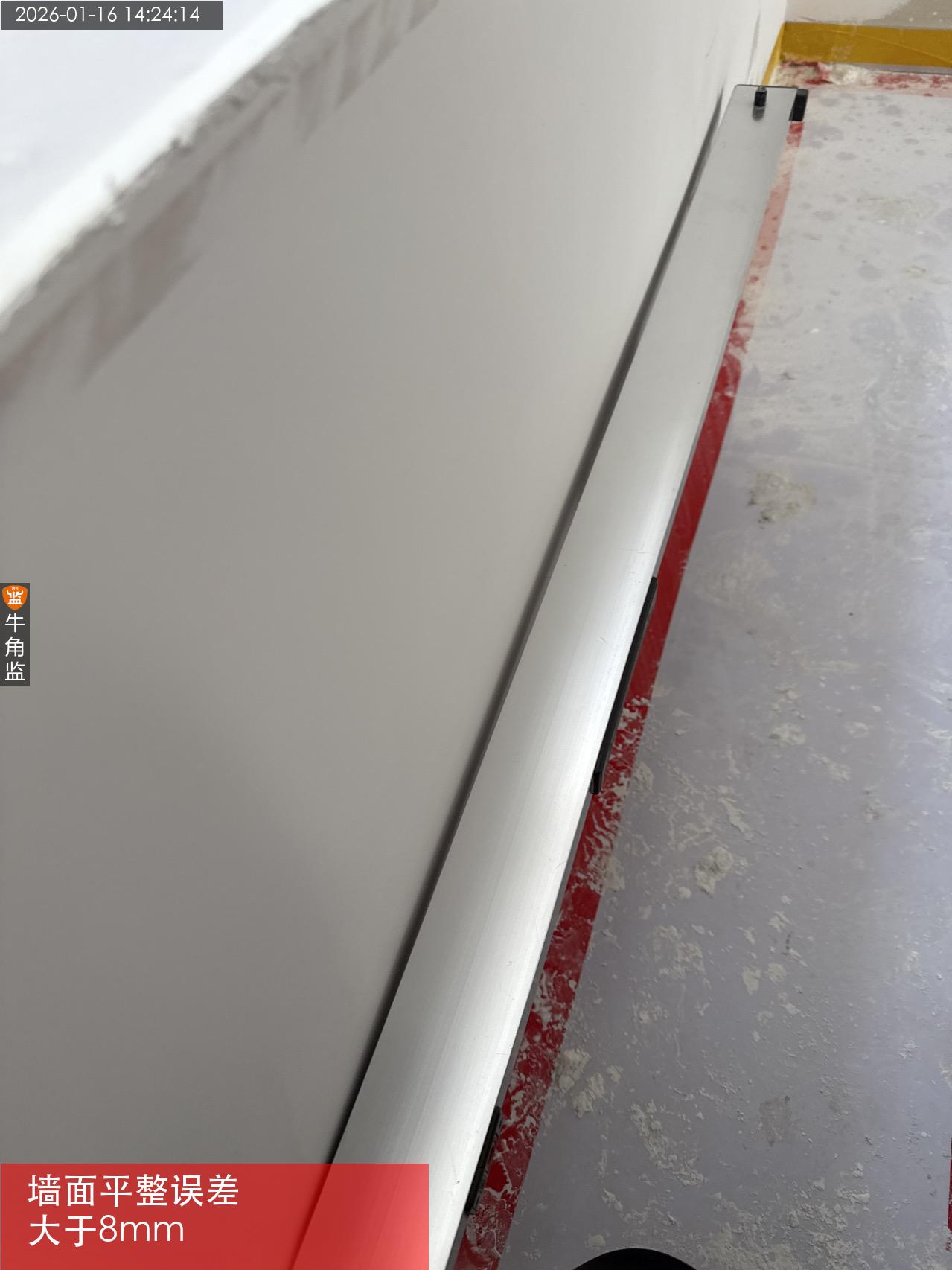

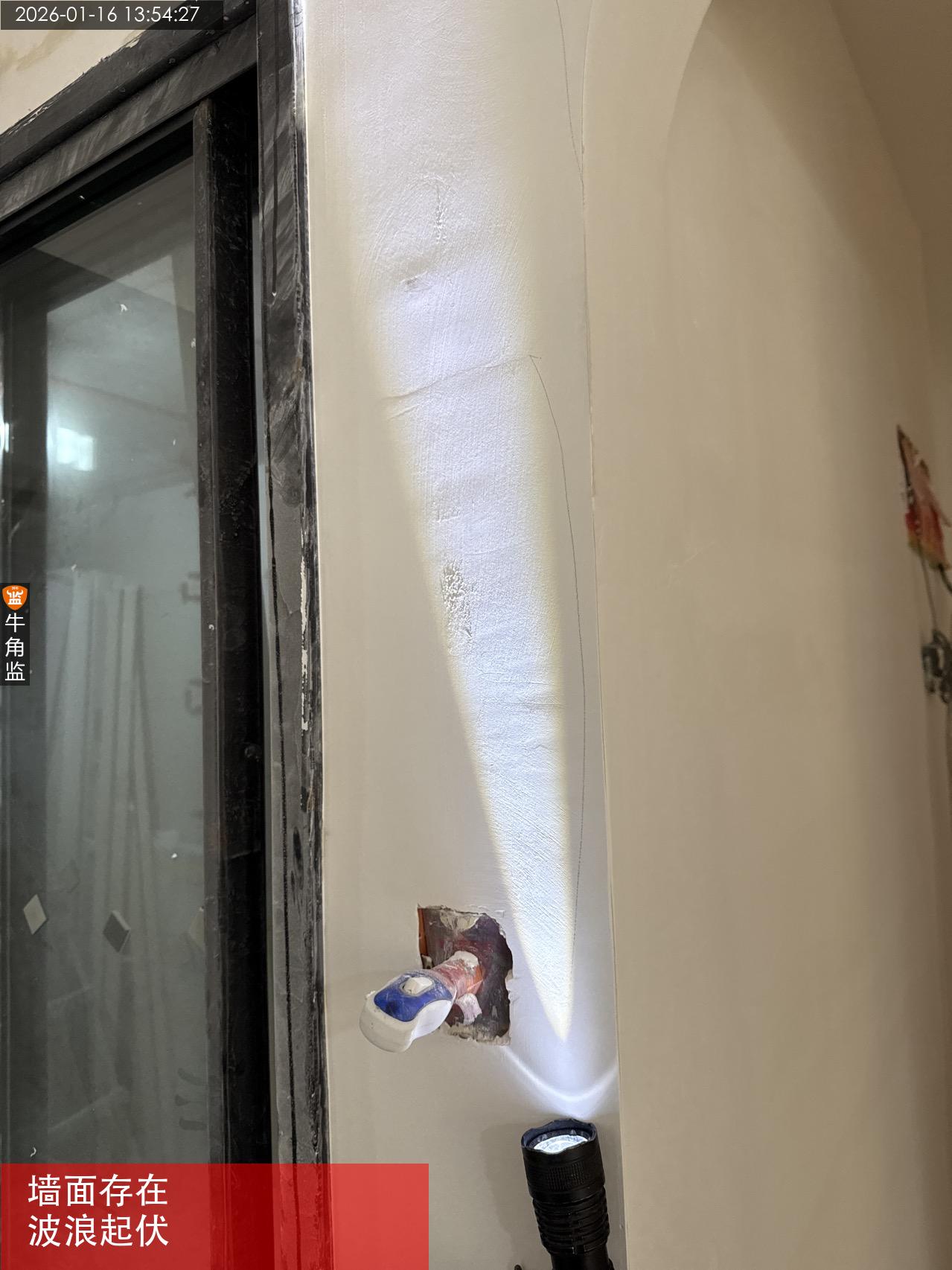

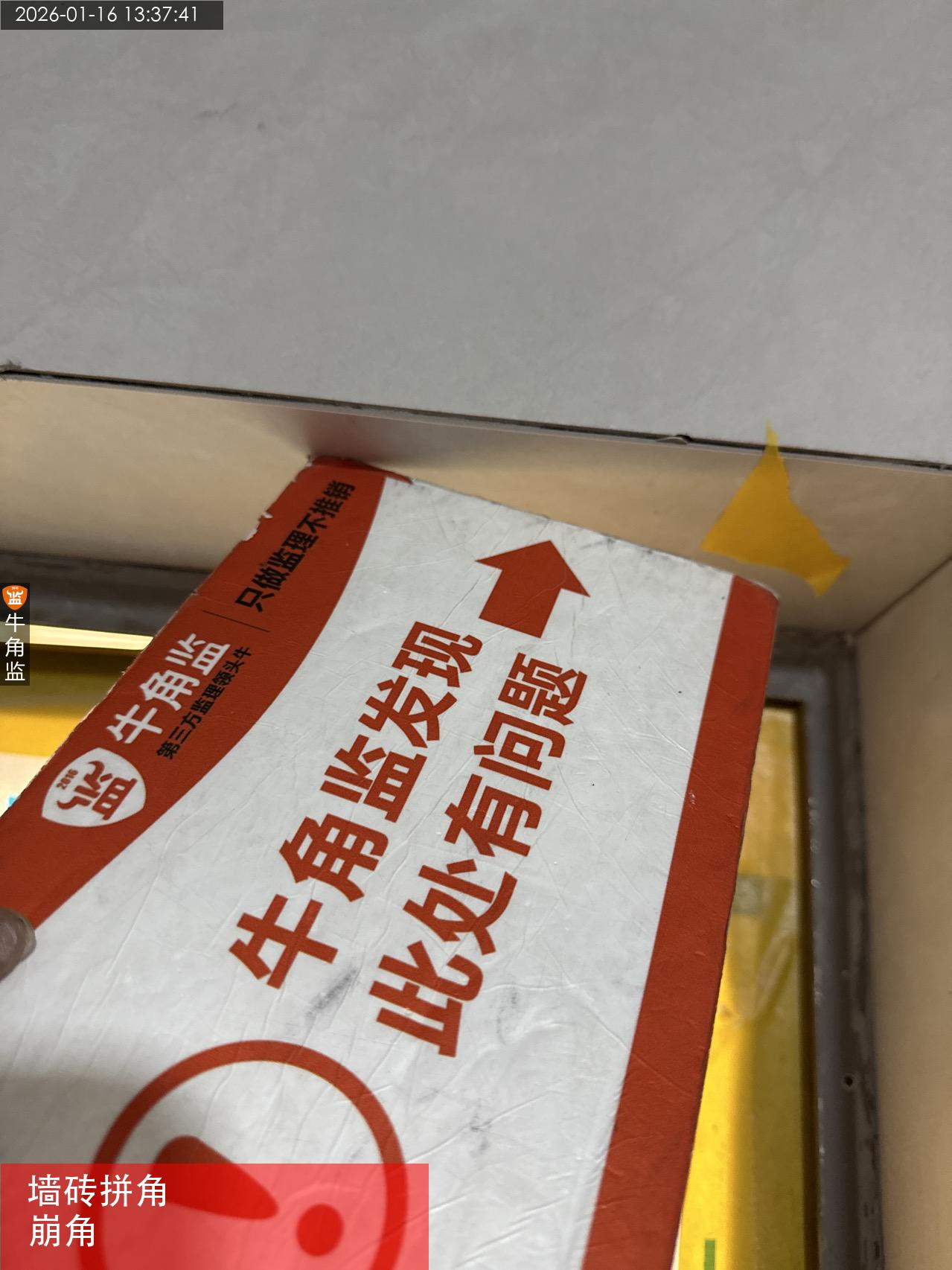

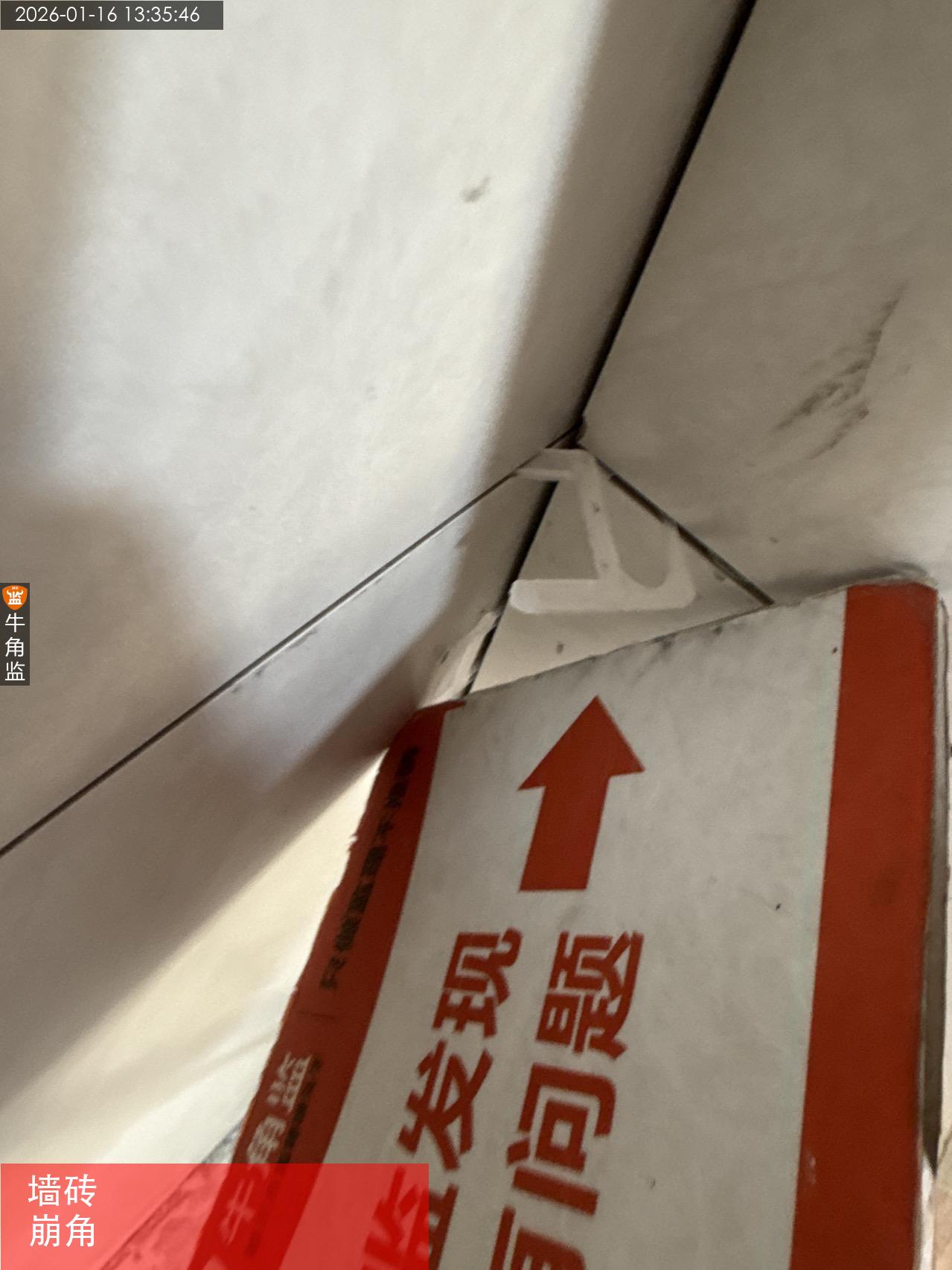

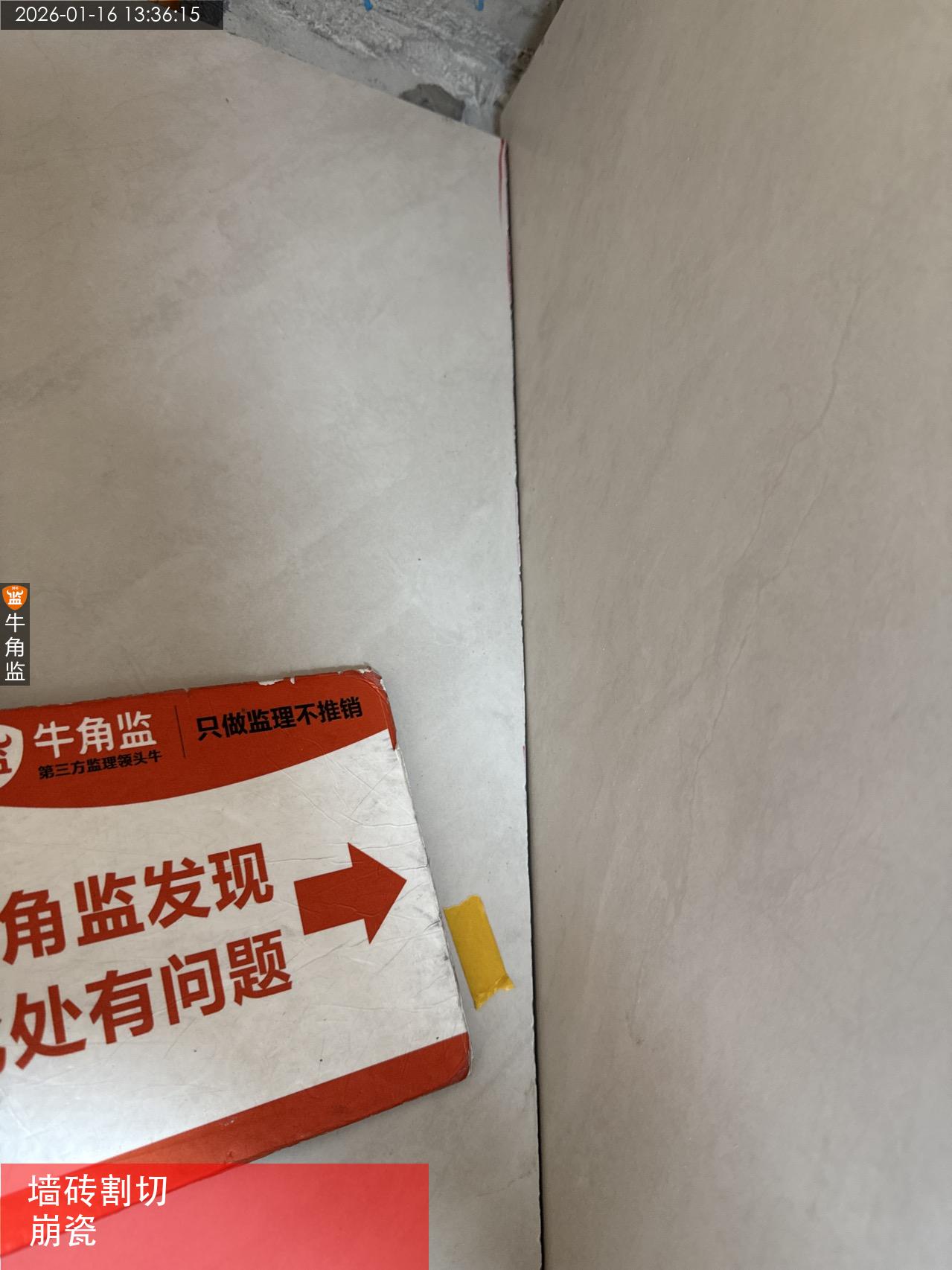

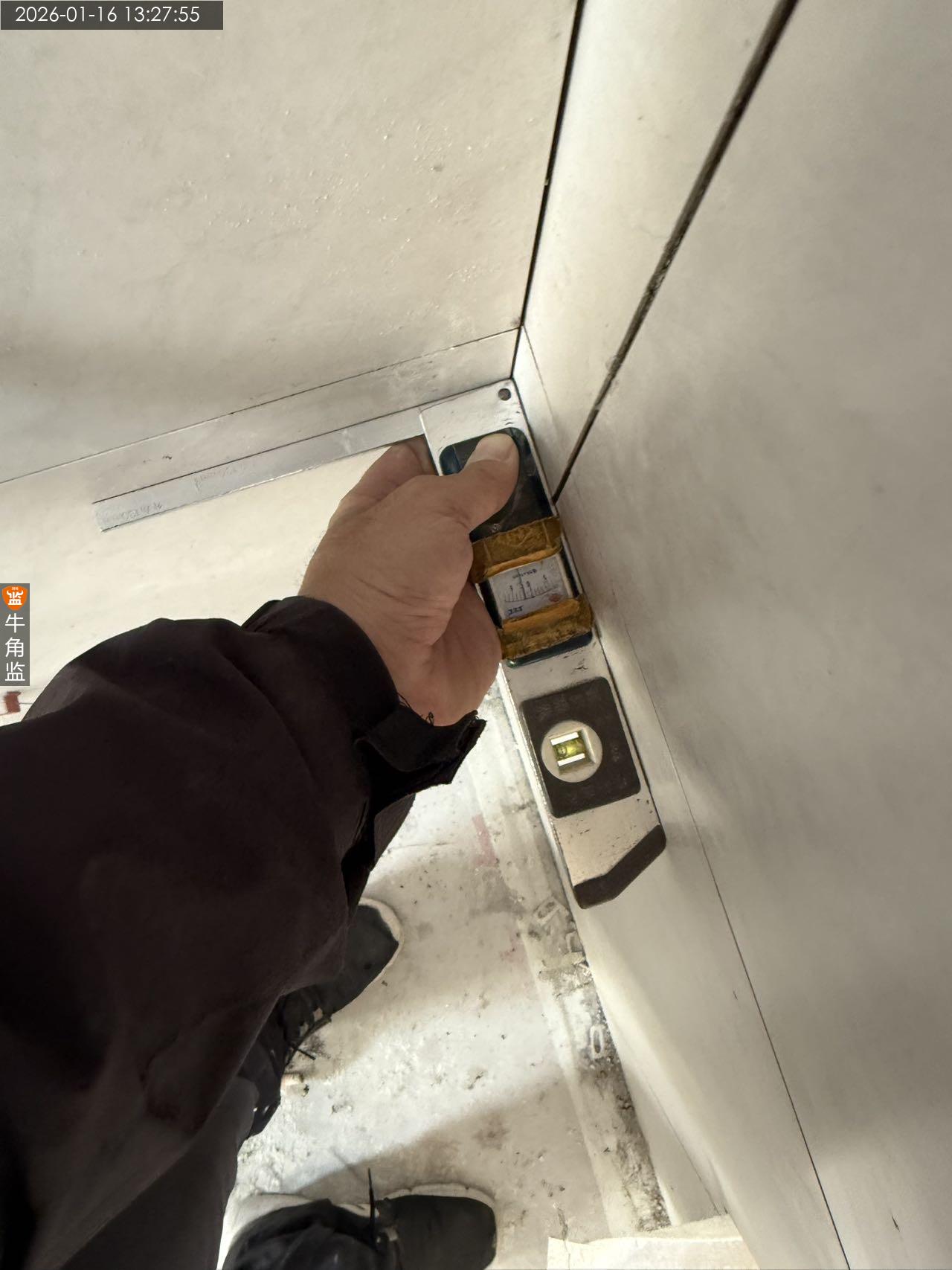

本次泥工验收情况如下 本次检查内容及往期隐惠整改情况 1、今日一位师傅正在安装门。 2、本次检查使用工具,水平仪,空鼓锤。 往期隐患问题复检 1、往期问题有一部分被覆盖,需要提供整改后的照片及视频。 本次检查发现问题,整改建议及注意事项。 1、墙砖磨边存在崩瓷,影响美观。整改建议:建议拆除重新铺贴,或者后期打美缝遮挡一下。 2、厨房跟卫生间墙砖存在多处空鼓,现场贴美纹纸标识出来。;整改建议:边角空鼓建议灌浆修复,或者拆除重新铺贴。 3、两个卫生间排污管周边收口缝隙大。;整改建议:安装马桶前,建议使用堵漏王修复。 4、地面杂物堆放比较多,保护膜未拆无法检查,需要等保护膜拆除后,清理干净再检查。 5、部分墙面未打磨平整,存在砂眼,磨痕,波浪起伏。;整改建议:建议用强光灯复检,有灯具光源,射灯的地方重点处理,点补后使用砂纸打磨平整清理干净重新刷漆修复。 6、墙面垂直度平整度误差大于5mm以上,影响后期安装收口美观。建议找平修复或者后期安装做好收处理。 7、刷底漆前建议用鸡毛掸子把墙面浮尘清理干净。 后期施工建议 1、乳胶漆现场配兑需按照包装说明施工,乳胶漆需涂刷一底两面或两底三面。 2、涂刷完成后不应有沙眼,透底,颗粒,掉粉,脱皮,打磨痕迹明显等情况。 3、墙面侧光检查应无明显波浪起伏,调色漆不得对其它墙面造成污染。

2026-01-16
黄埔区万********8533
设 计 师:未知
施工队长:金工
工地面积:100.00㎡
装修总价:0.00
本次评价:C
本次评语:

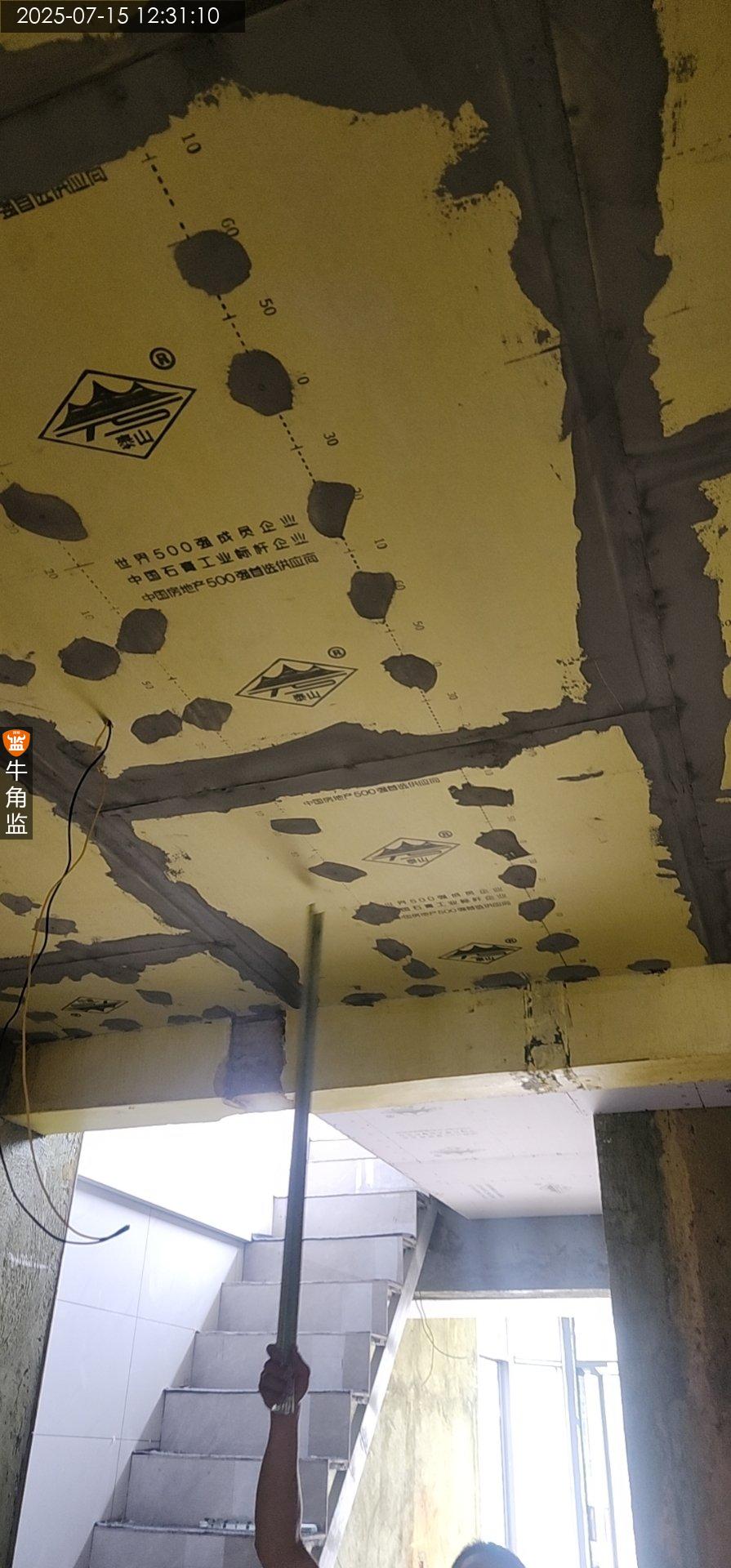

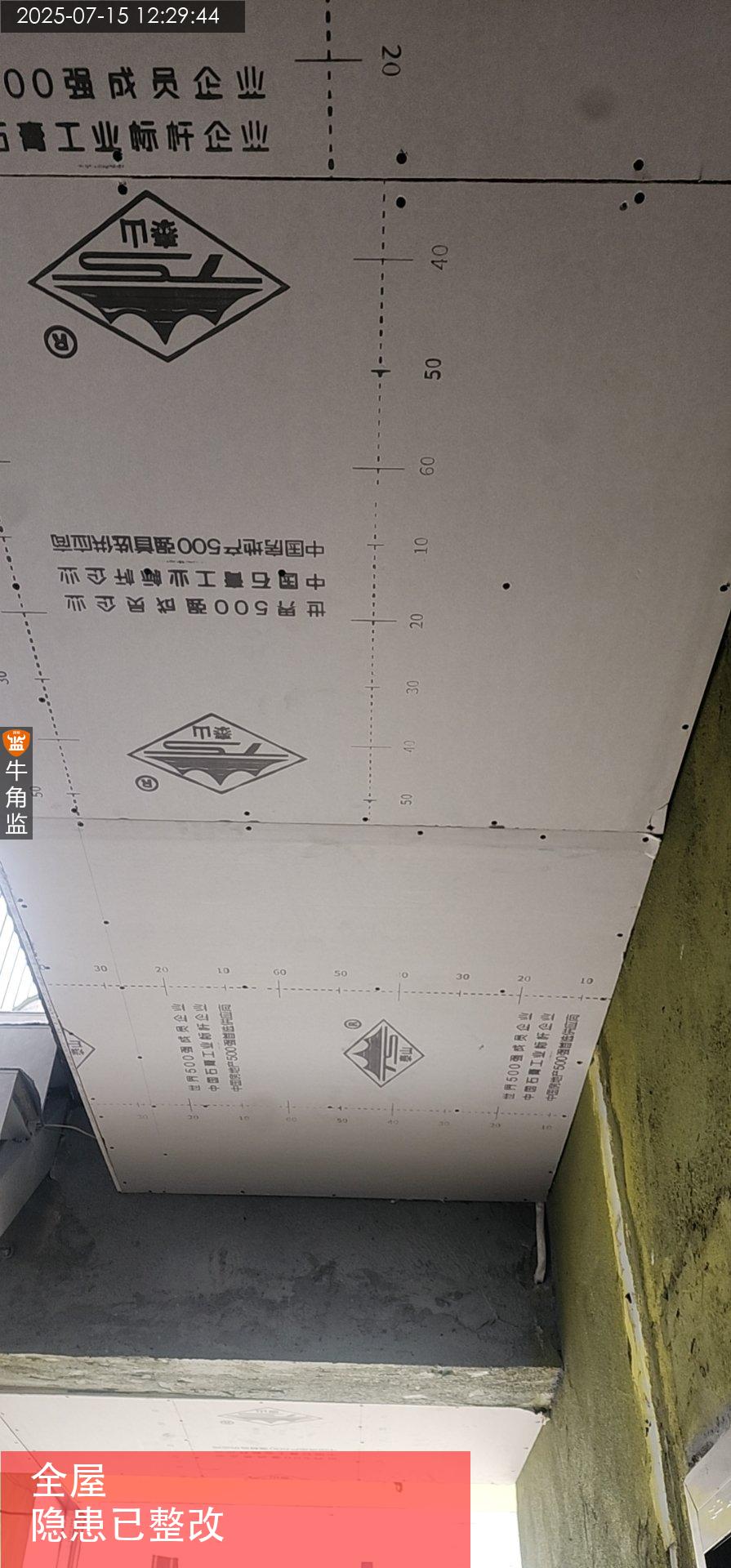

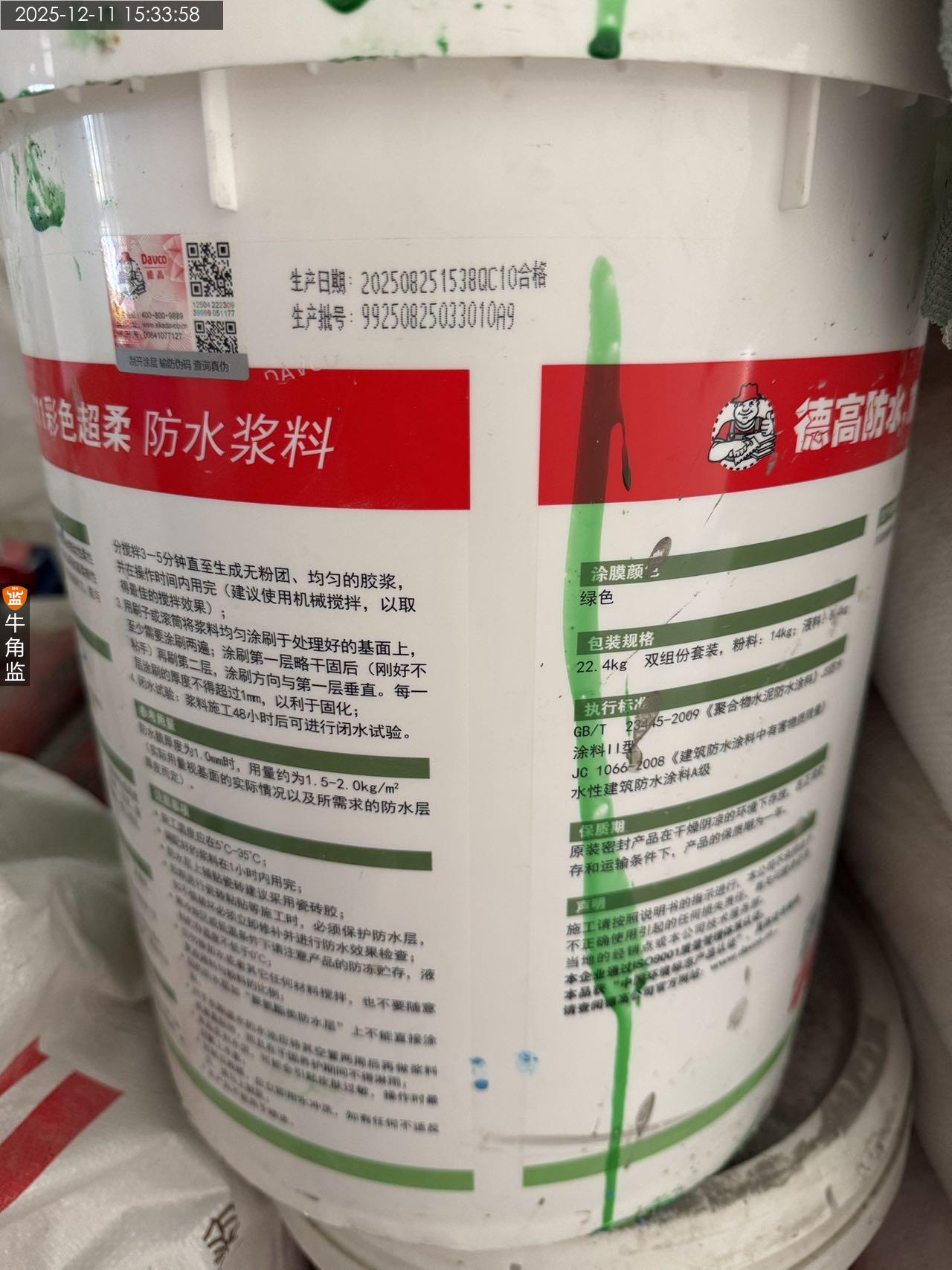

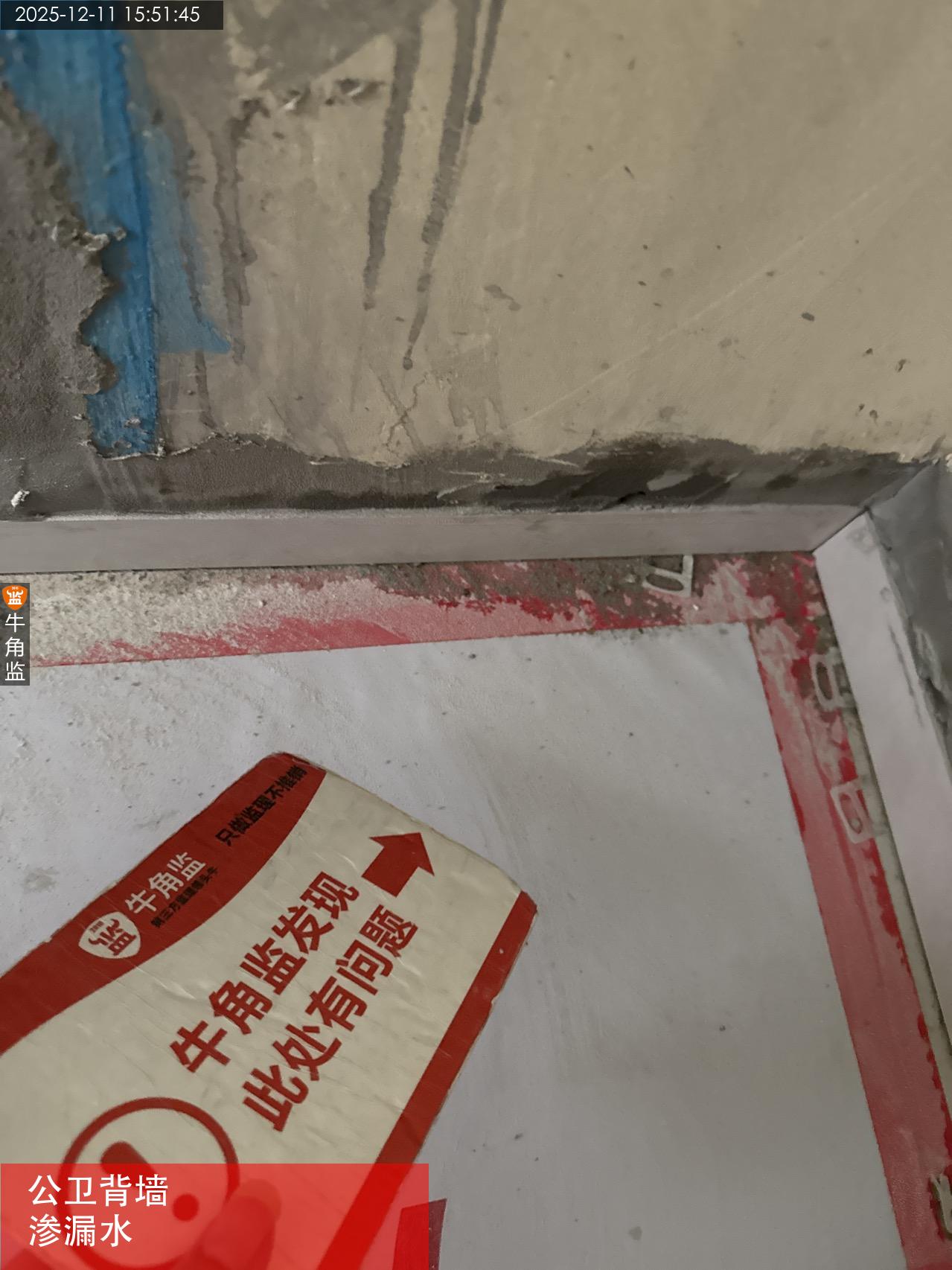

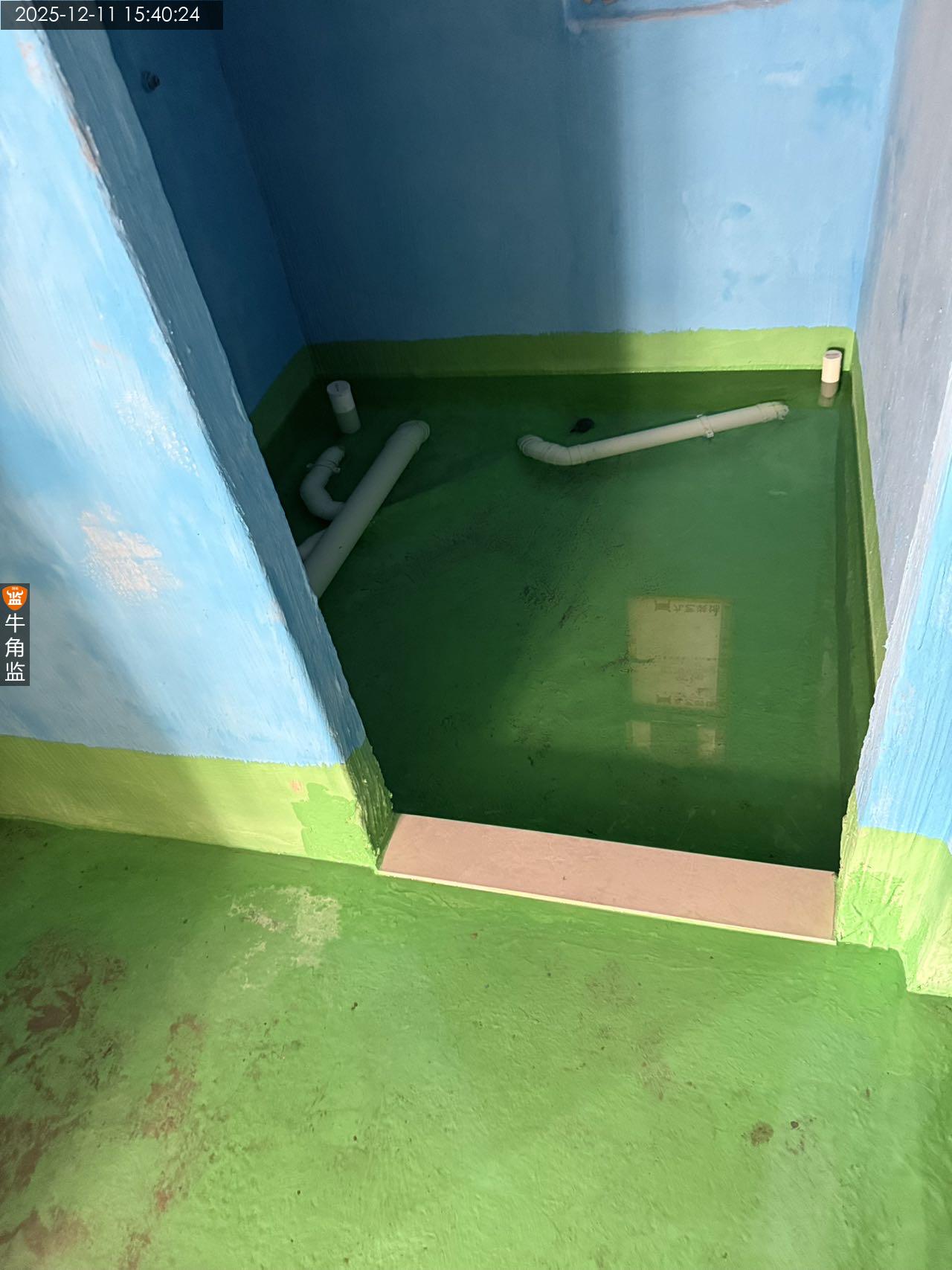

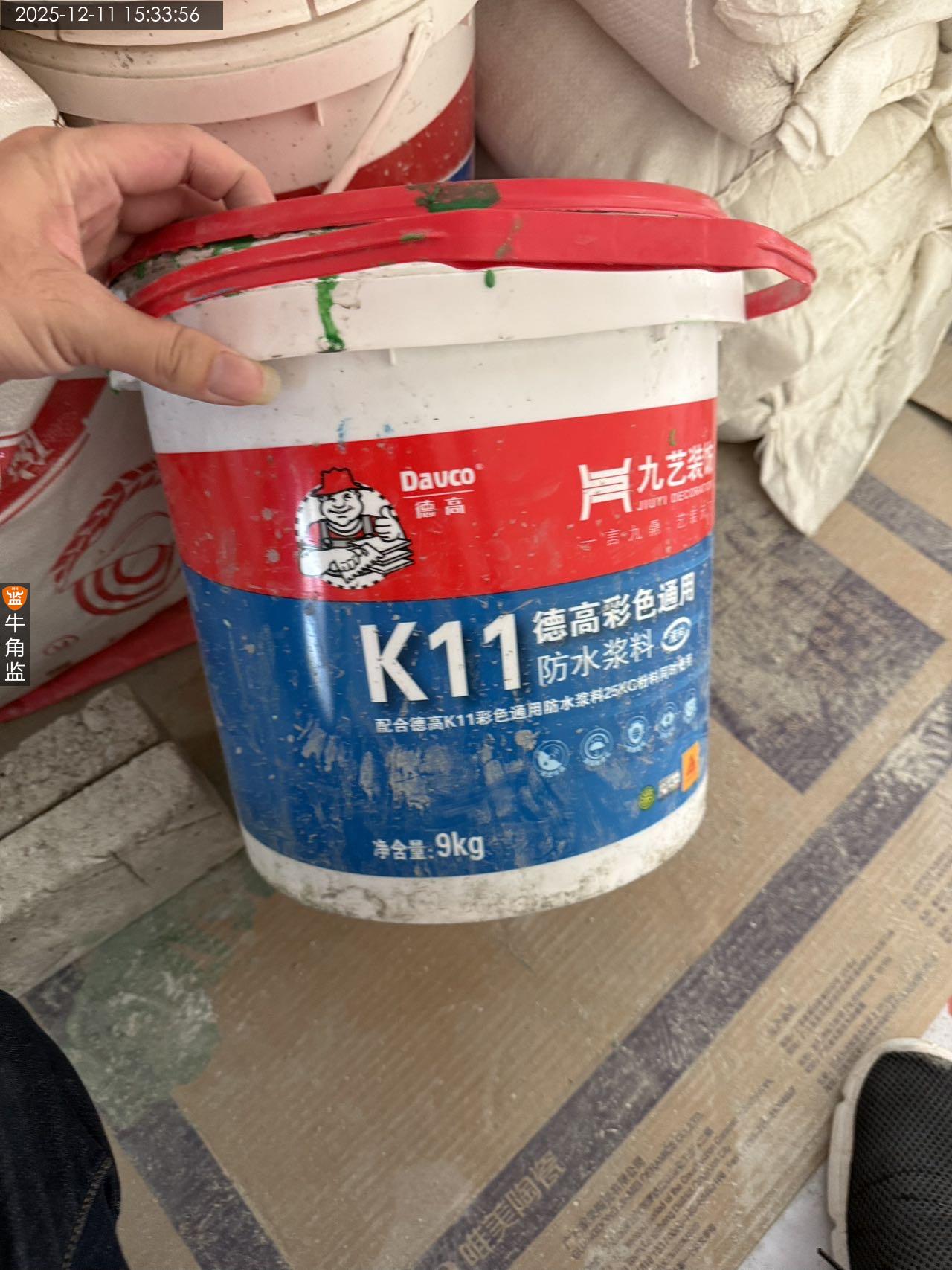

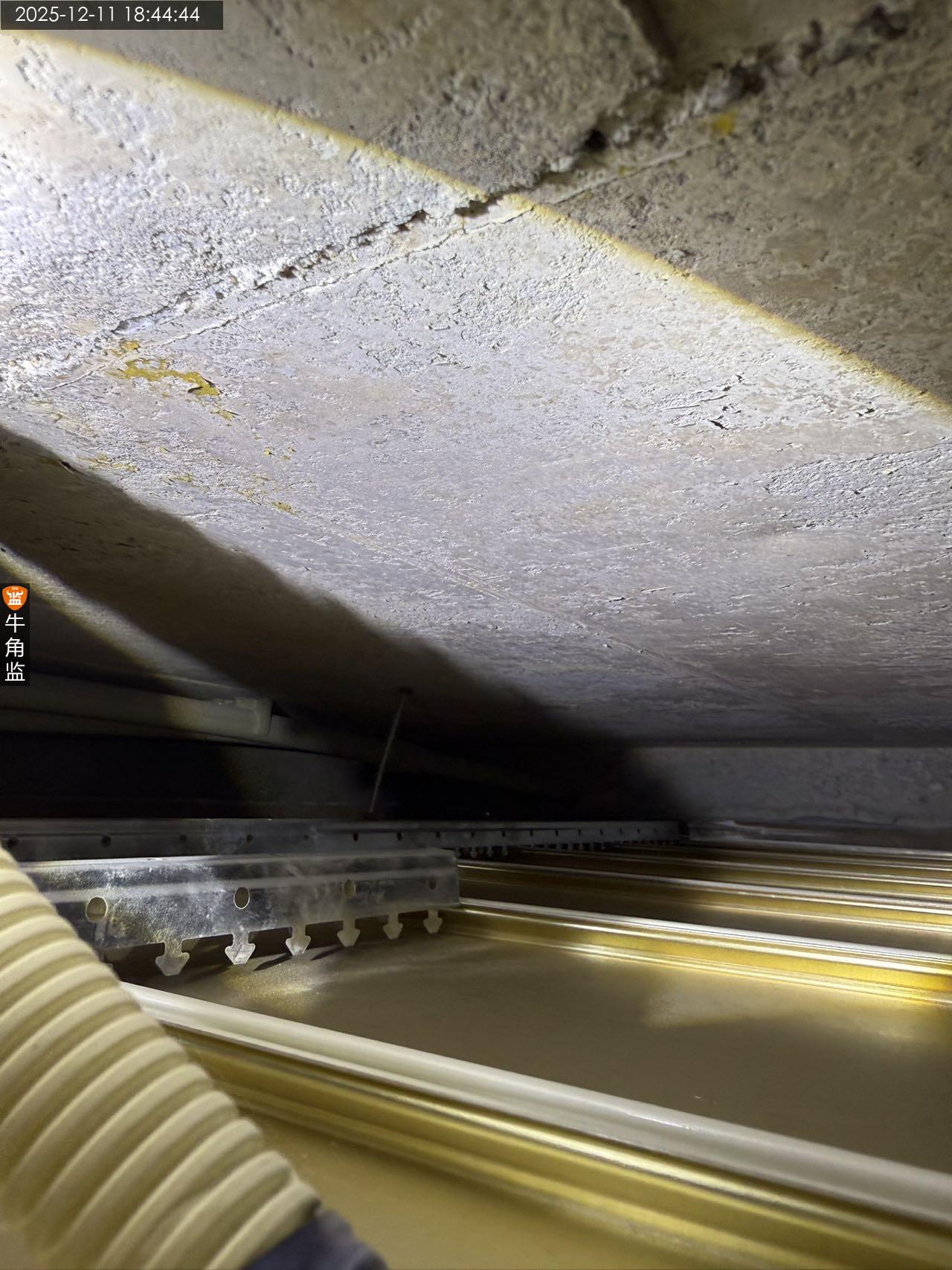

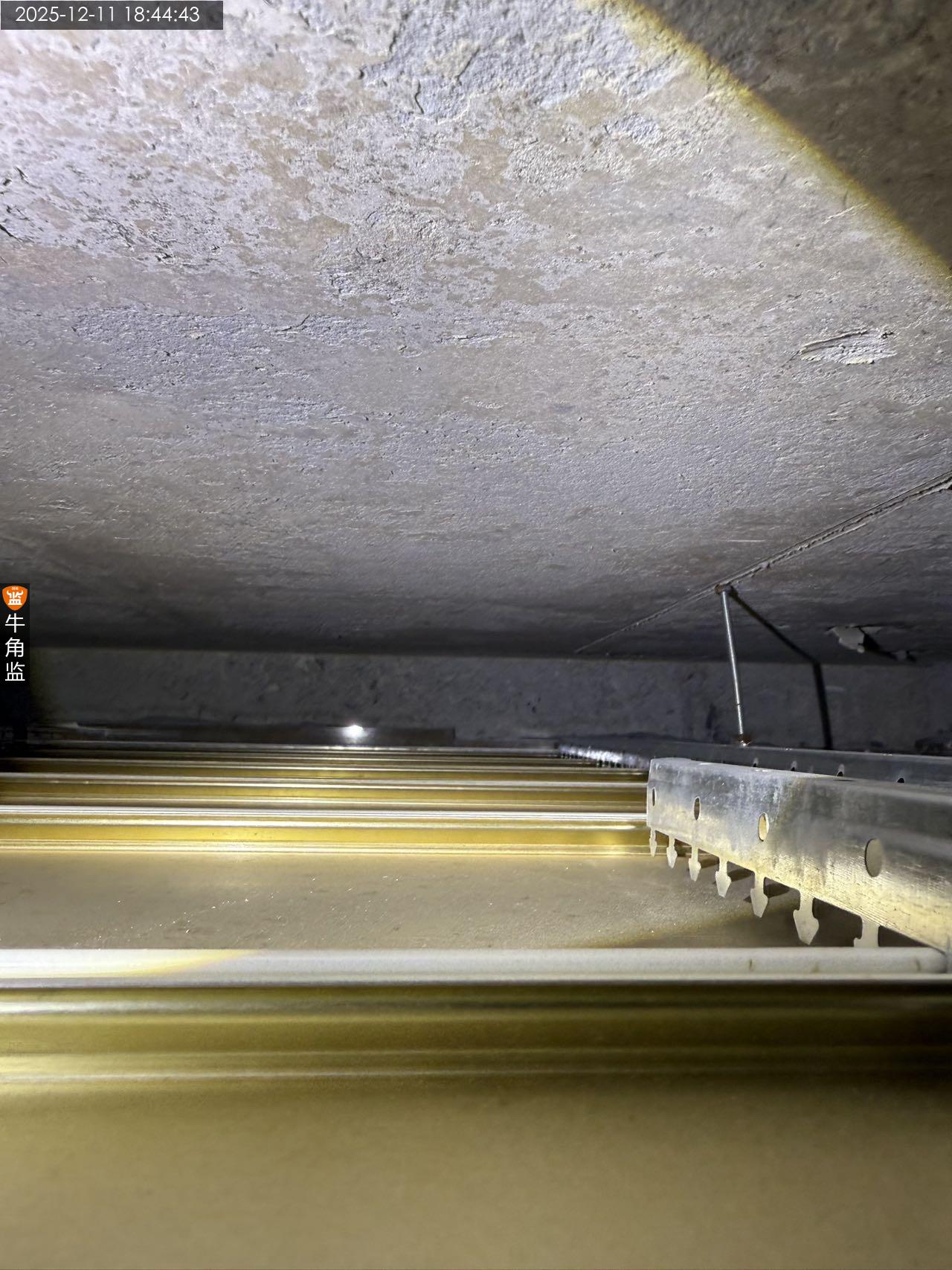

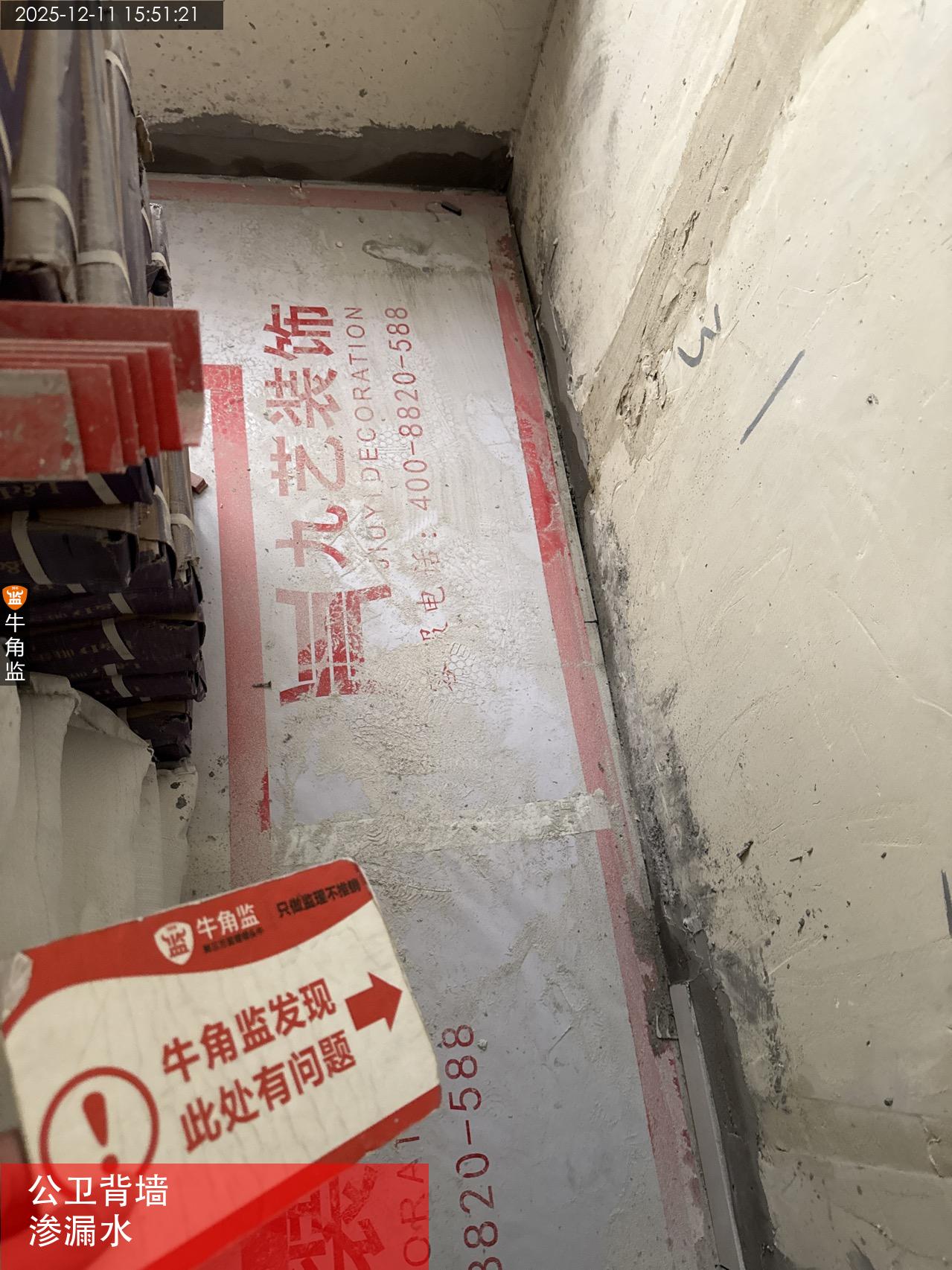

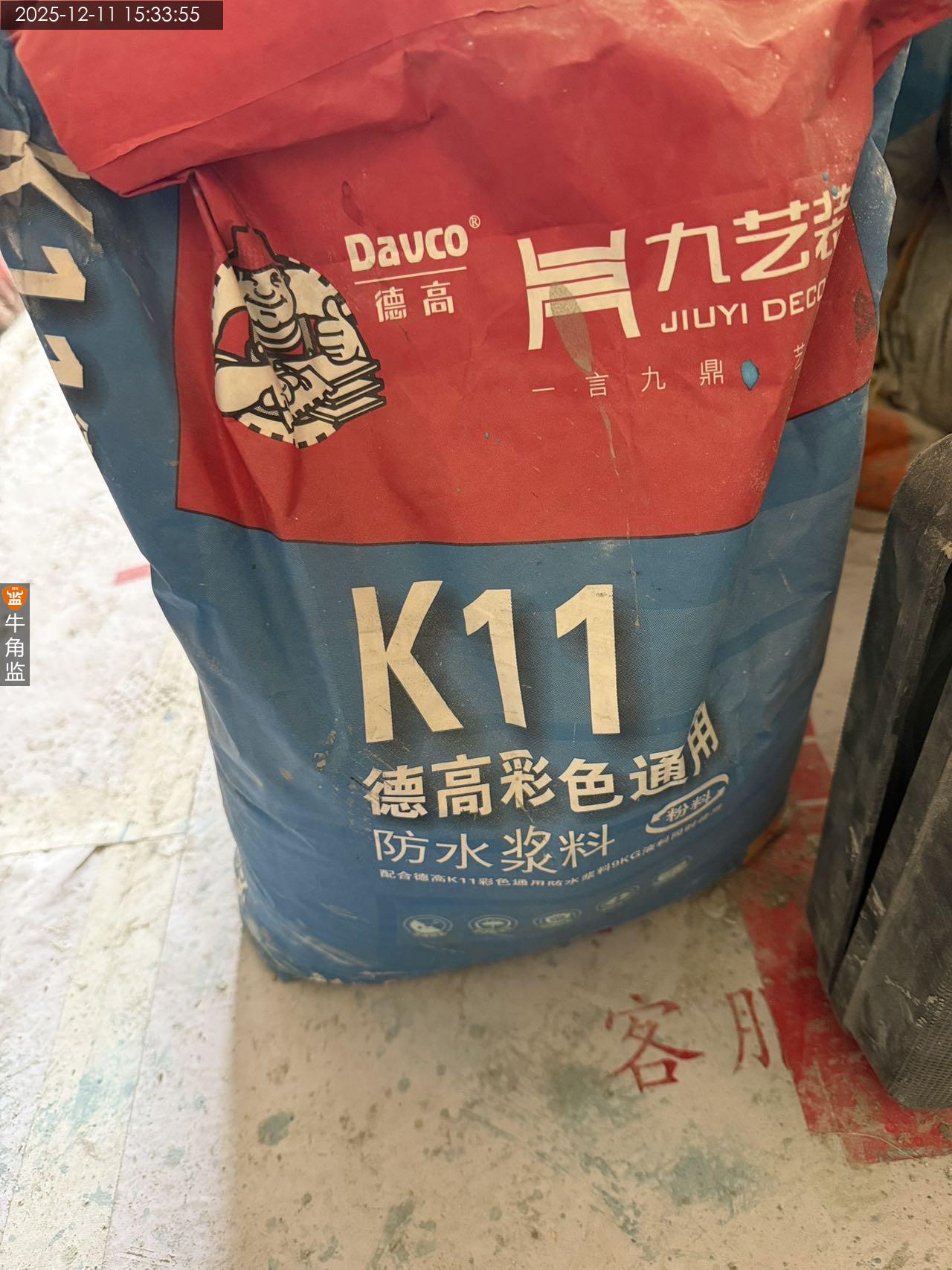

本次防水验收检查情况如下 本次检查内容及往期隐惠整改情况 1、今日现场无工人施工。 2、本次检查使用工具,卷尺,手电筒。 3、墙面使用的防水涂料为德高K11通用型涂料。地面涂刷的是德高K11柔韧型防水,符合要求。扫描二维码查询防水材料为德高正品。 往期隐患问题复检 1、往期问题还有部分未整改完,需要继续整改。 本次检查发现问题,整改建议及注意事项。 1、卫生间地面柔性防水未上返30公分。整改建议:要求重新刷防水上返高度不低于30公分。 2、试水已经48小时以上,到楼下阳台位置管道周边存在渗漏水问题。;整改建议:建议把开裂部分防水铲除掉,重新修补后再补刷防水。重新试水48小时再到楼下检查。 3、公卫背墙房间墙脚渗漏水,有明显水印。 整改建议:建议找到渗漏点进行堵漏,重新做防水。再重新试水48小时以上再确认。 4、厨房防水涂刷高度不足。要求厨房防水涂刷至贴砖高度。 5、石膏板天花吊顶封板遇梁未包梁,石膏板与梁交接处后期容易开裂。建议重新包梁工艺或者后期扇灰做好防开裂处理。 后期施工建议 地砖工艺交底: 1 干沙层配比要求“握手成团,落地开花”(禁使用火山灰质水泥) 2 阳台坡度不应小于0.5%,洗手间1% 3 地砖背面需满铺浆 4 地砖收边尽量隐藏到隐蔽区域(沙发、柜子等) 5 铺贴前需要预排版、定位基准线 6   地砖不能有空鼓 7   水泥砂浆地面找平平整度误差应2m靠尺检查不超过千分之三,自流平平整度不超过千分之二 8.地砖铺贴厚度不低于5公分完成面。墙砖铺贴不高于2公分。特殊情况通知业主确认施工方式。 墙砖工艺交底: 1 墙砖铺贴使用双面满挂浆工艺 2 地砖上墙必须使用纯瓷砖胶铺贴(瓷砖胶执行标准JC/T547-2017,C1只适用于400*800以下规格地砖上墙。600*1200地砖上墙,要求JC/T547-2017,C2以上等级瓷砖胶,1200*2400地砖上墙JC/T547-2017,C2Tes1以上等级瓷砖胶,不建议使用背胶。) 3 严禁瓷砖胶混合水泥浆使用 4 拼角处可以使用收边条或者45度拼接。 5 瓷砖踢脚线使用暗贴工艺 6 地砖上墙使用湿挂和干挂工艺 7 每自然间或标准间的空鼓砖块数不应超过总数的5%,单片砖只允许边角空鼓,空鼓率不可超过5%,且中心不能空鼓 注意: 1.瓷砖不允许有明显高低差。 2.四个角平整一致。 3.瓷砖铺贴有平整度,缝隙大小头,排版等问题的情况下停止贴砖。和甲方业主确认后贴砖。 4.建议使用美缝,预留2mm左右瓷砖缝有利于美缝。 5.贴砖2m靠尺平整度误差3mm. 垂直度垂直,直角度直角90度。

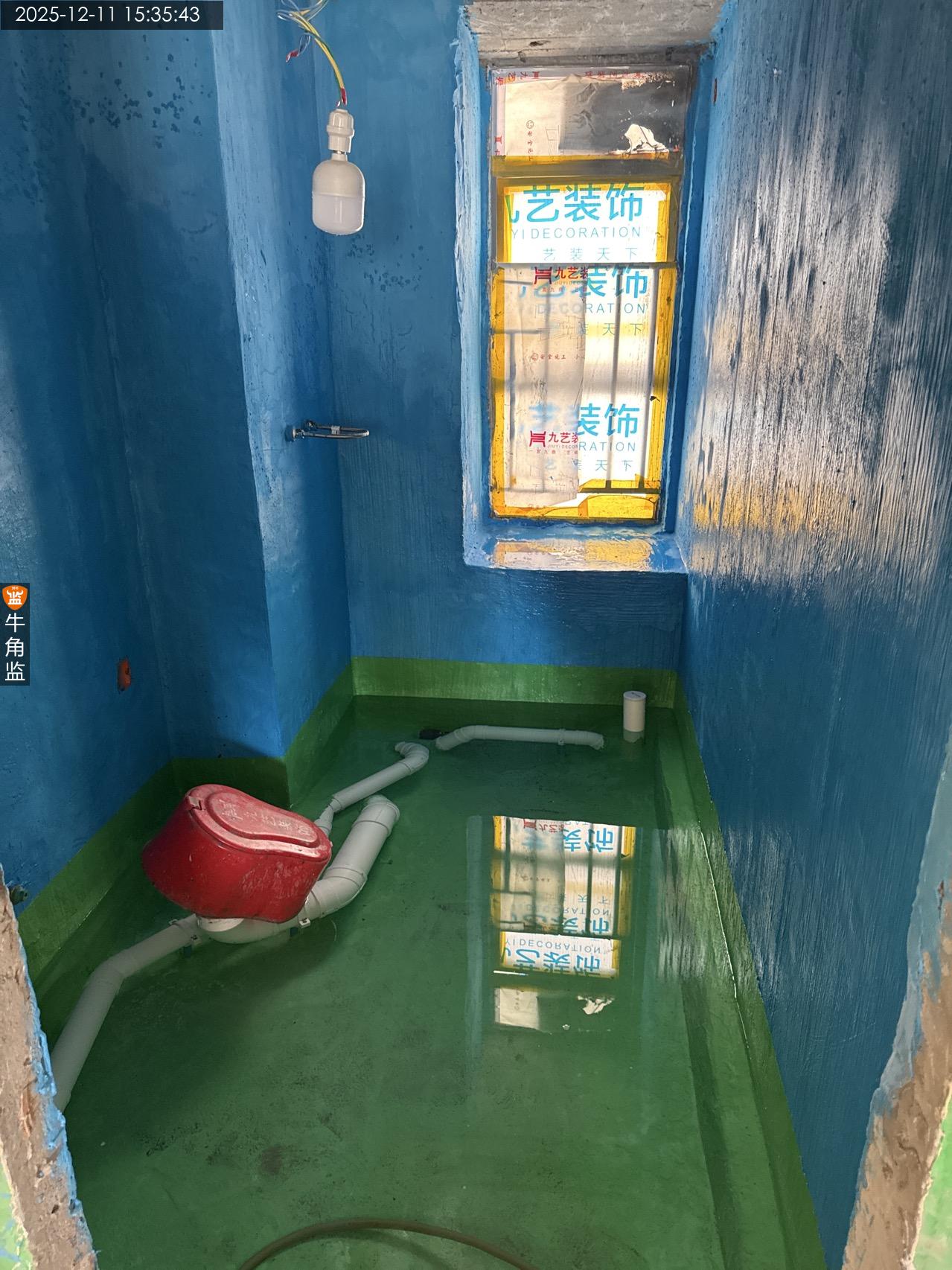

2025-12-11
海珠区罗********4097
设 计 师:未知
施工队长:田工
工地面积:129.00㎡
装修总价:0.00
本次评价:B

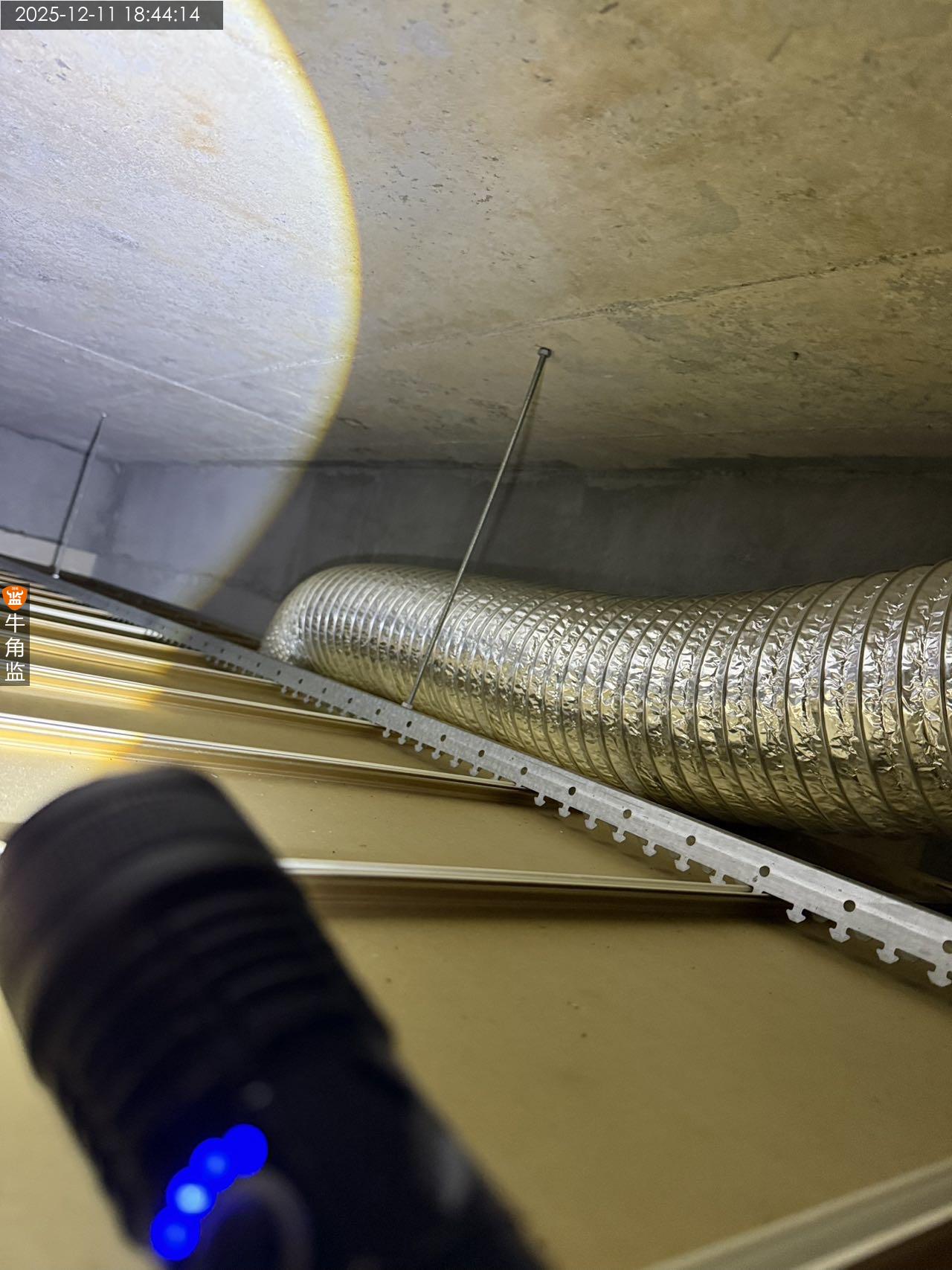

本次评语:

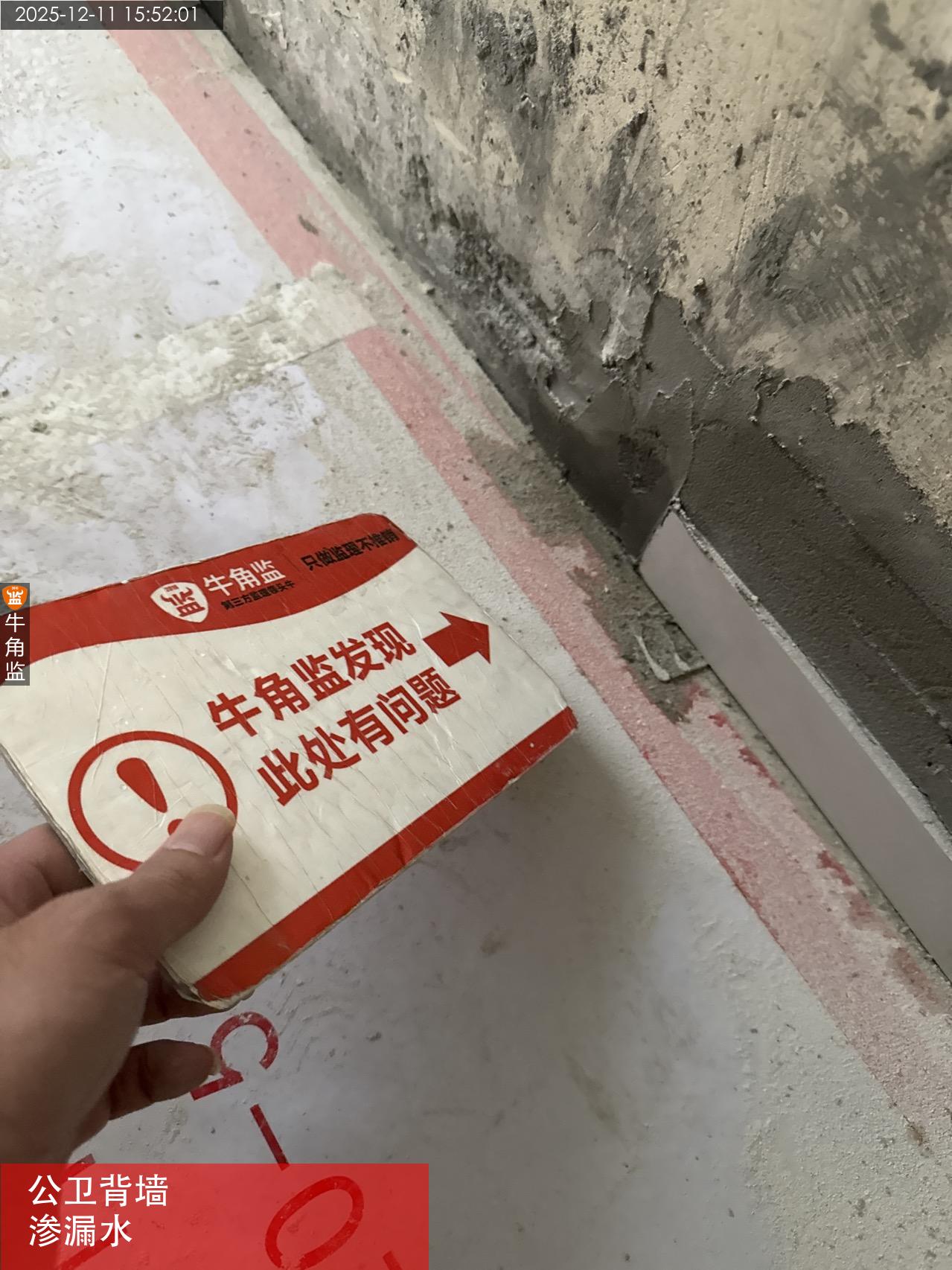

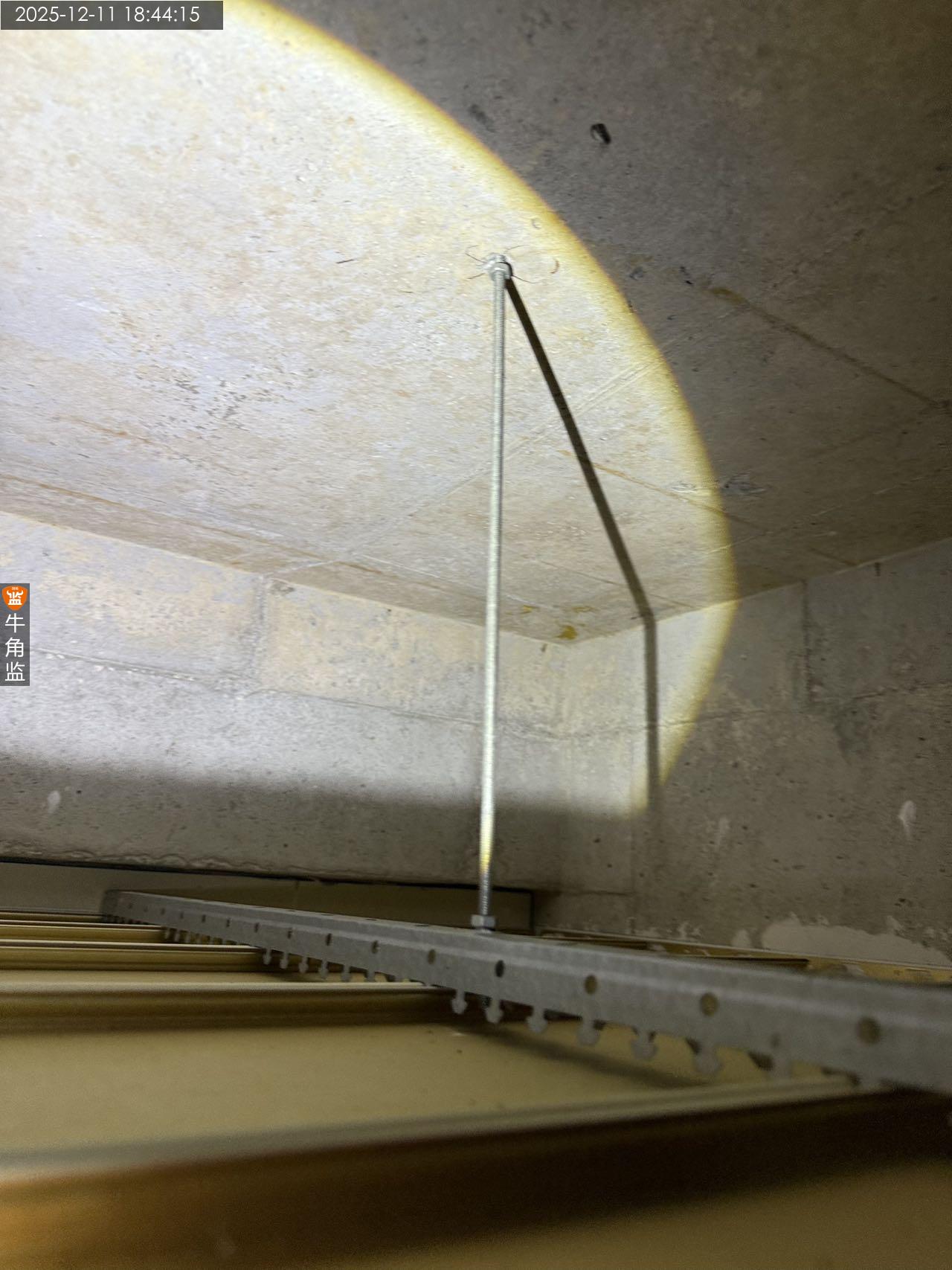

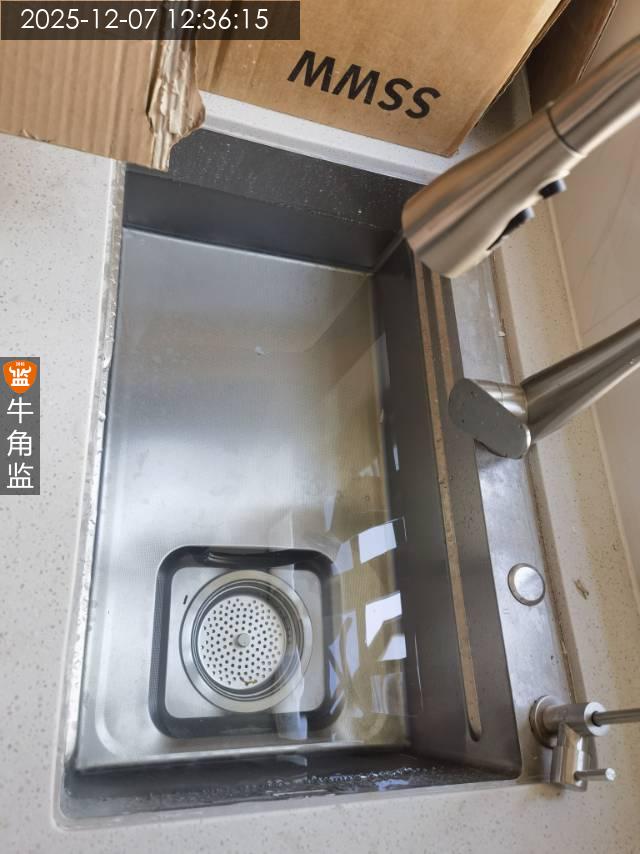

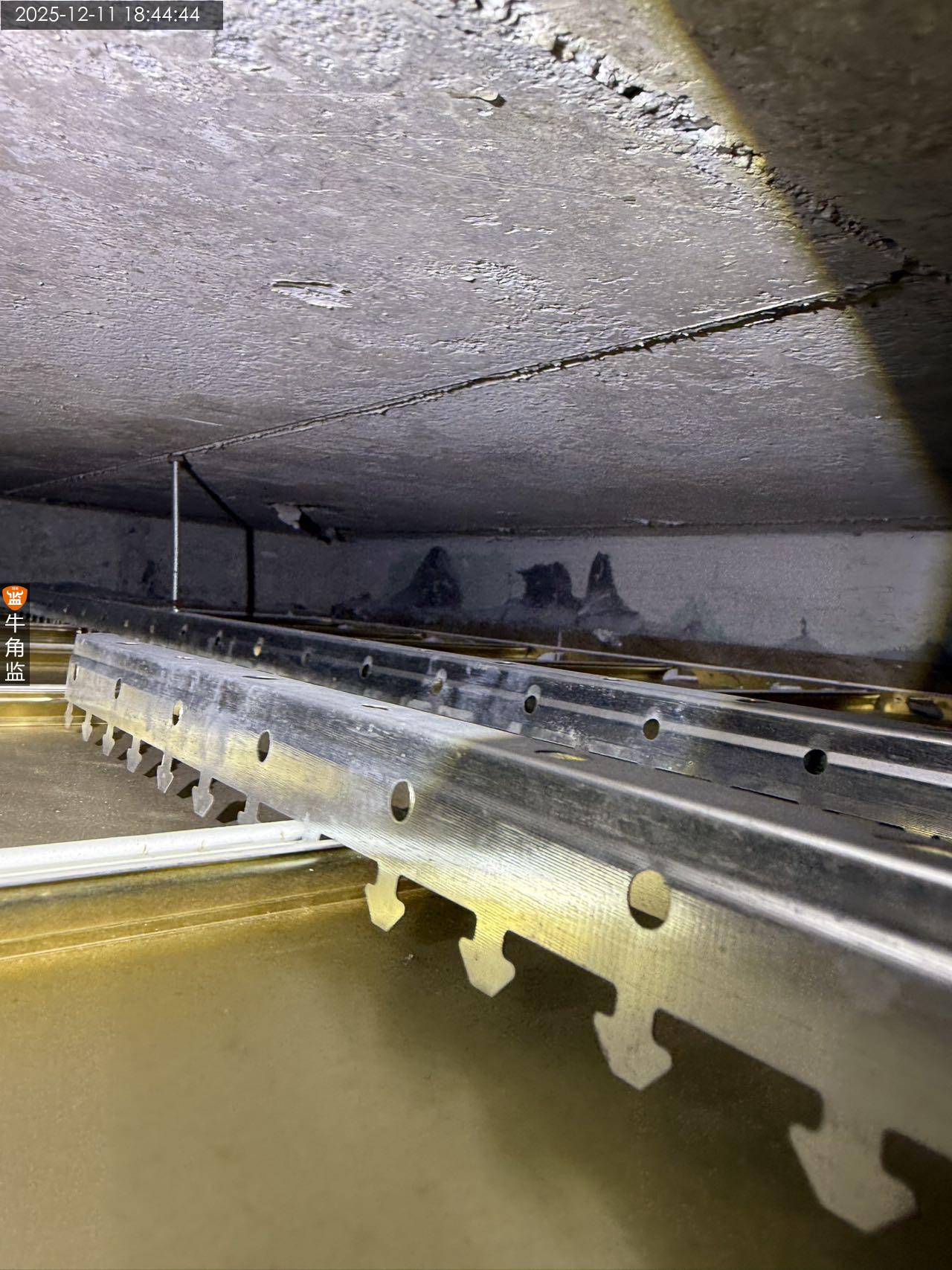

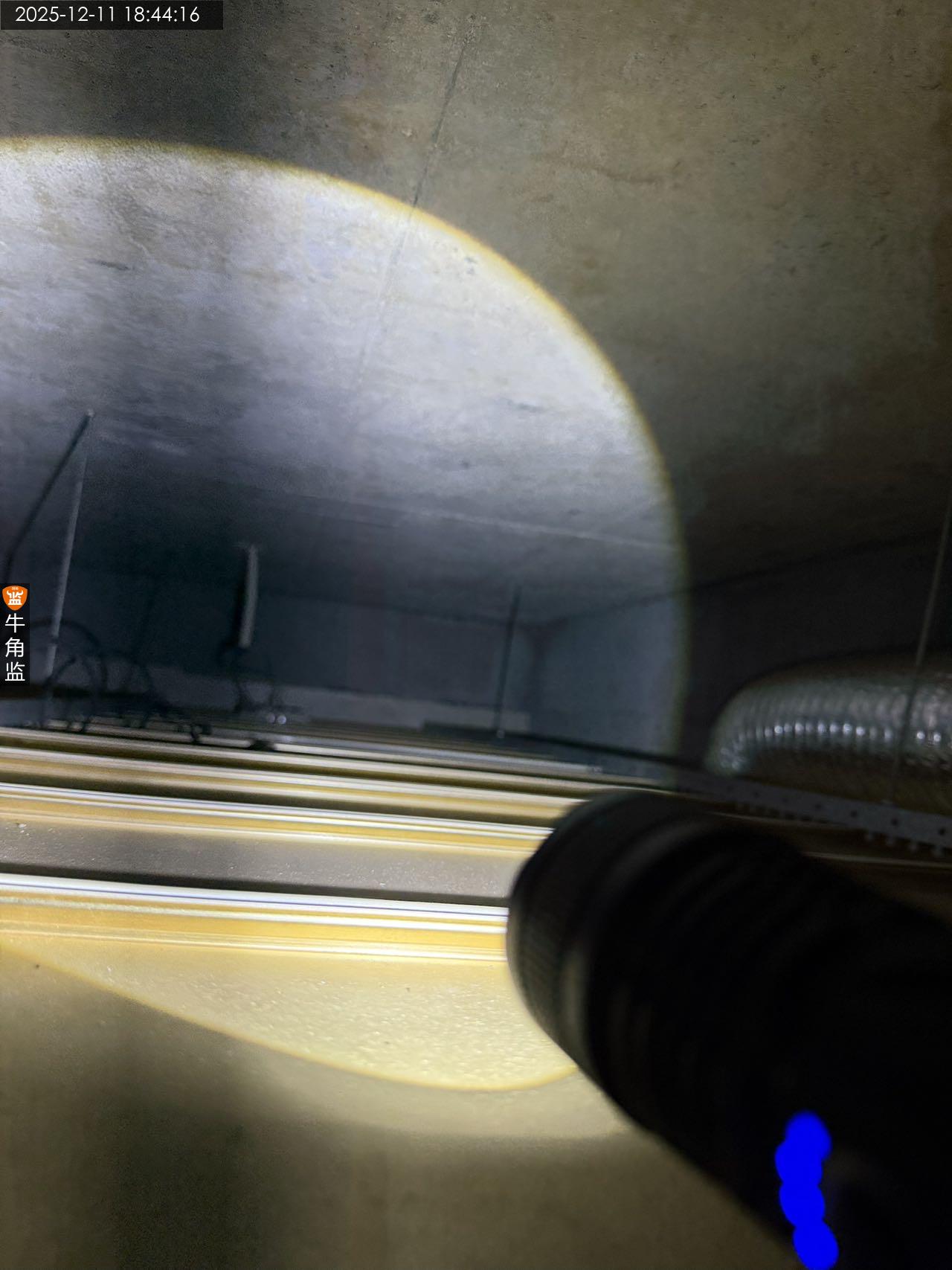

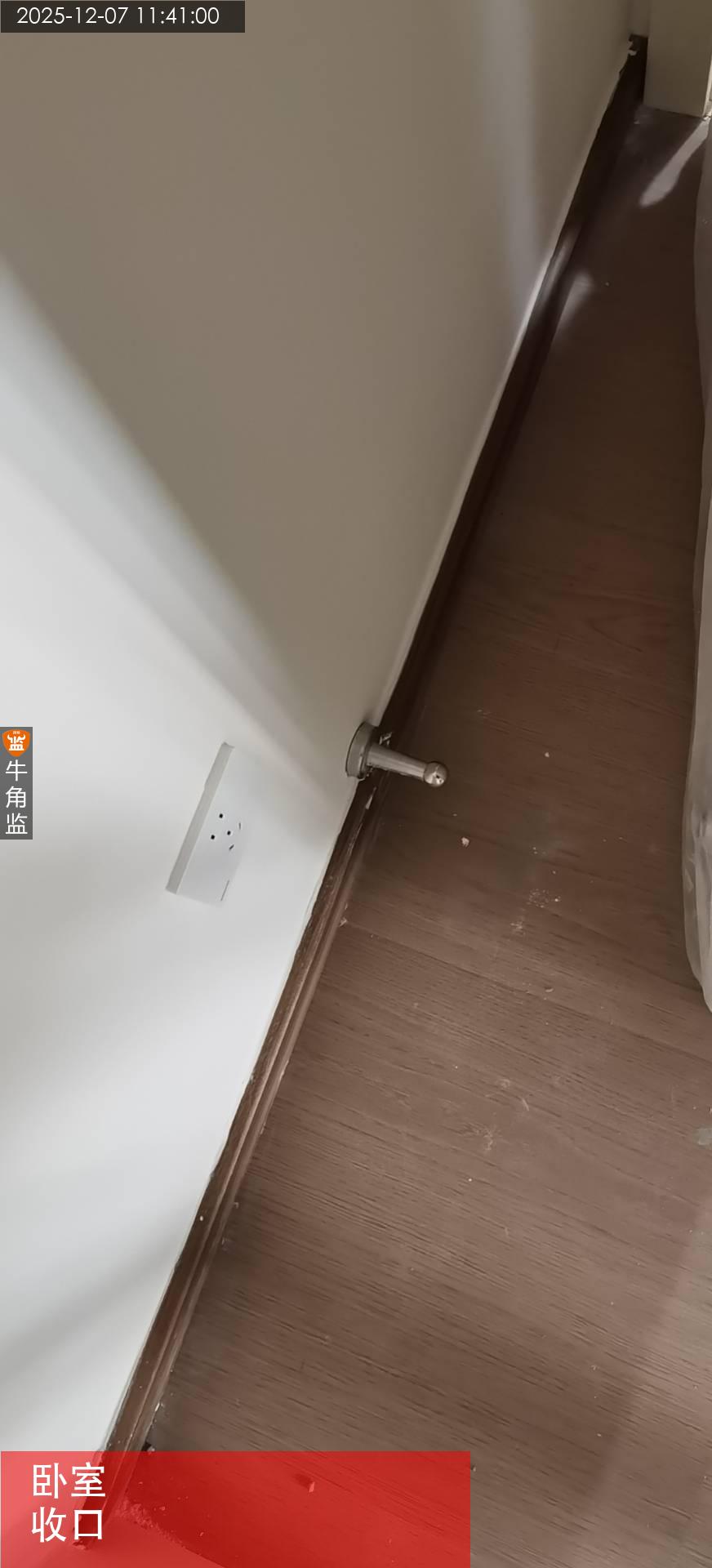

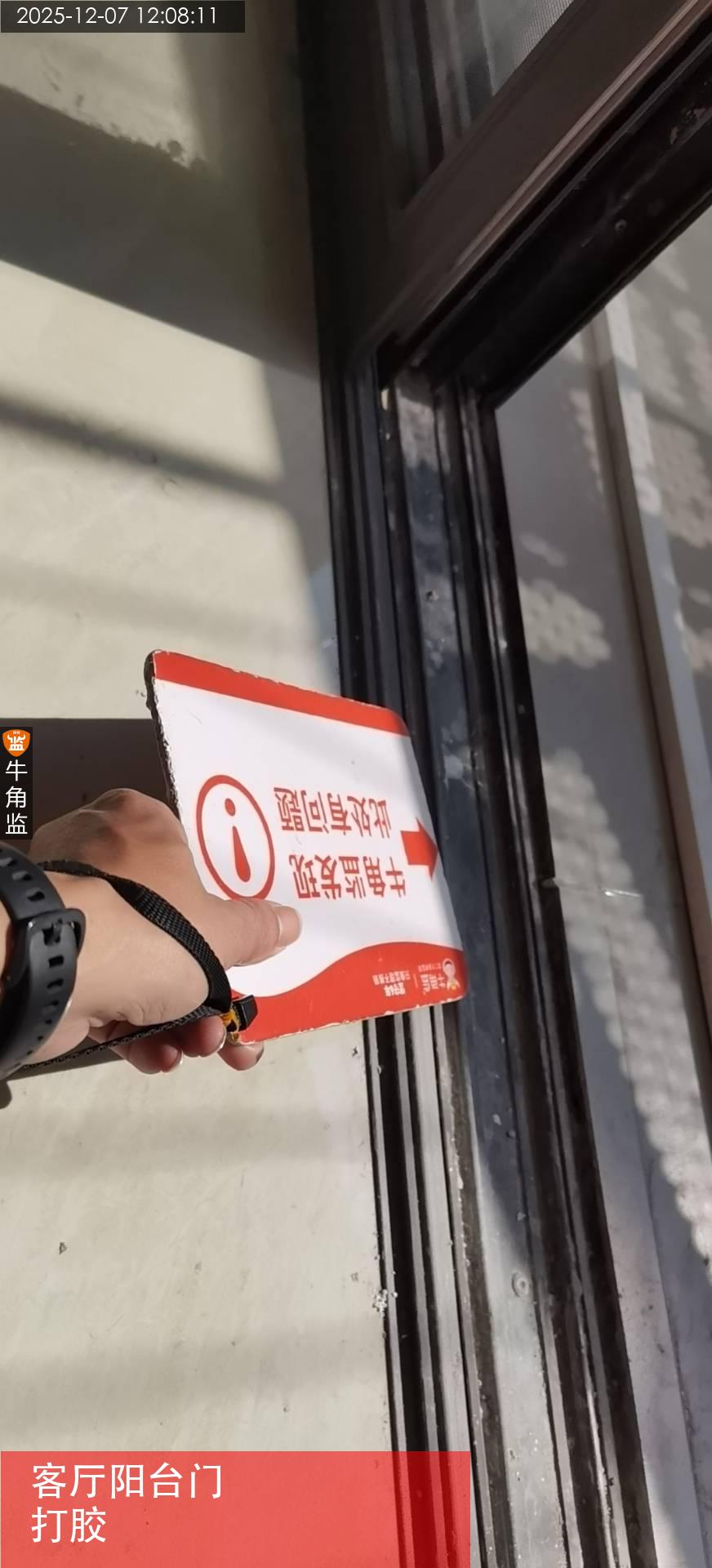

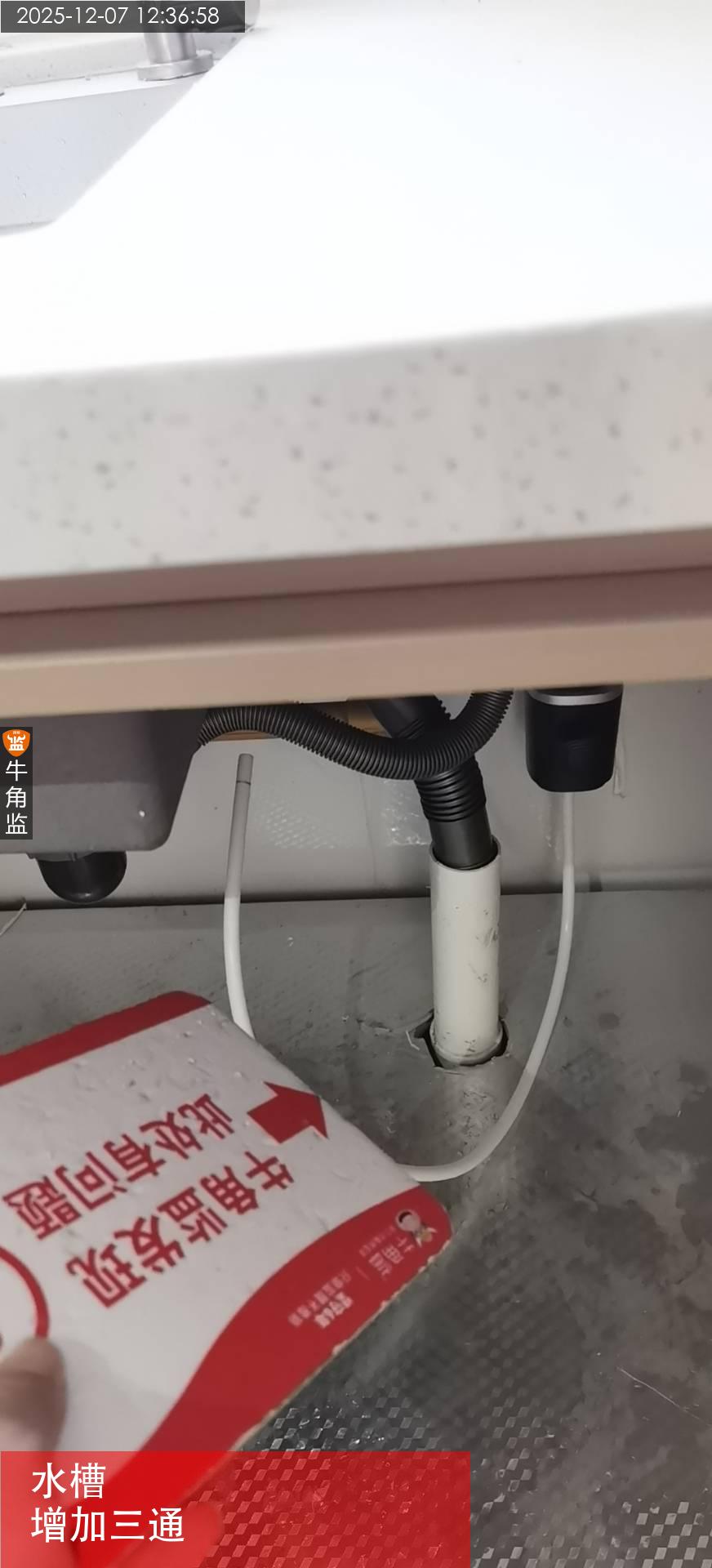

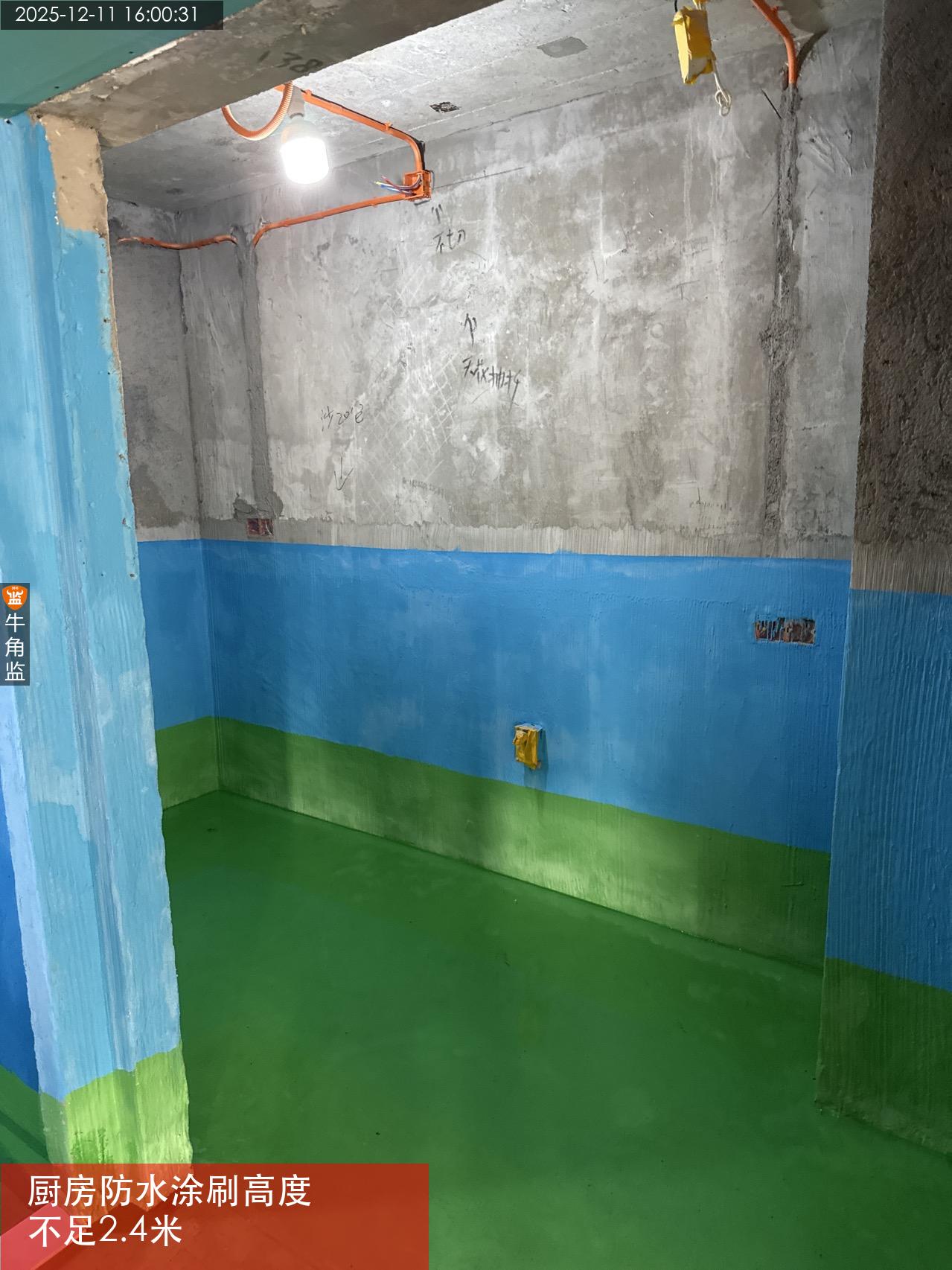

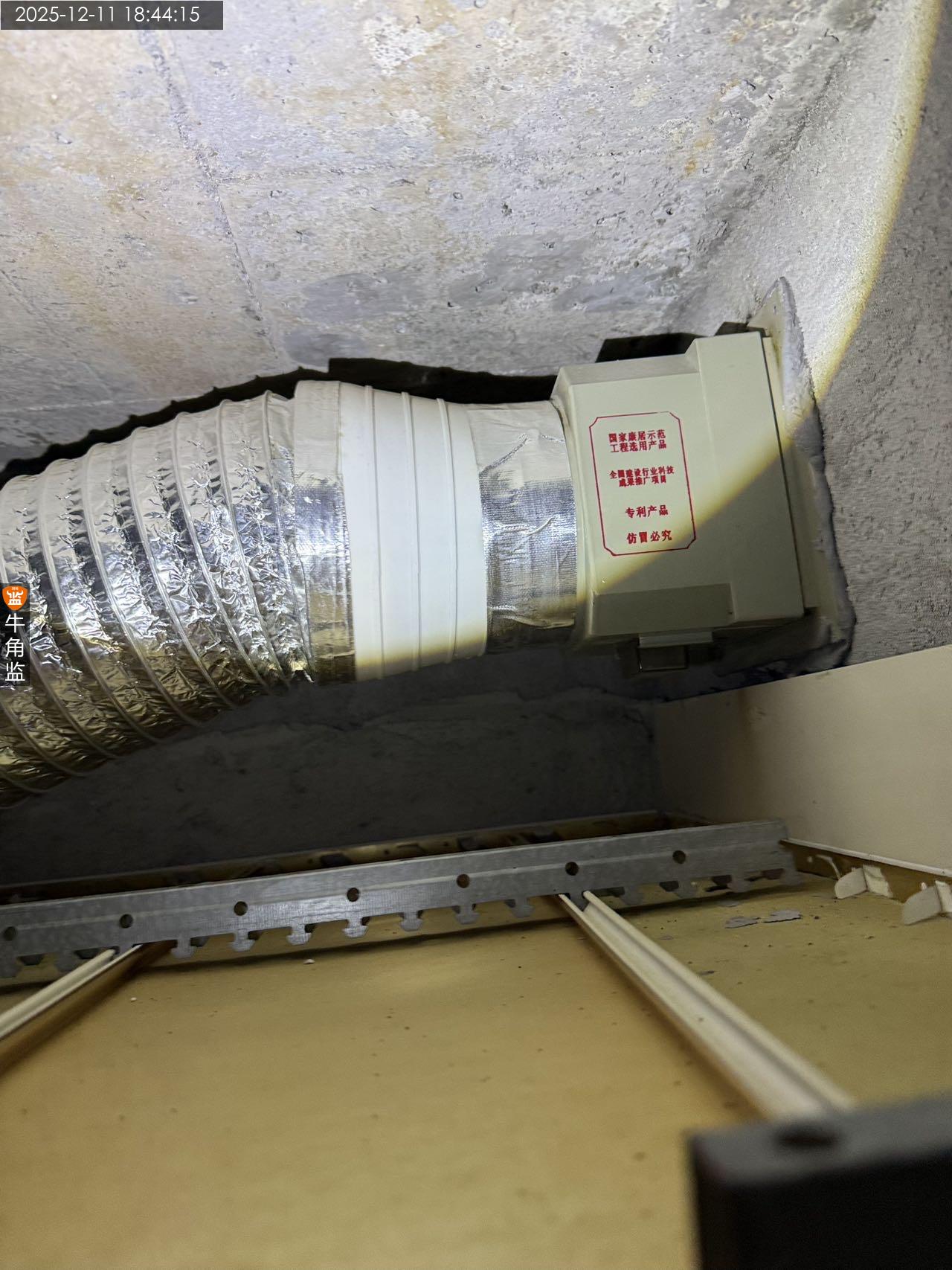

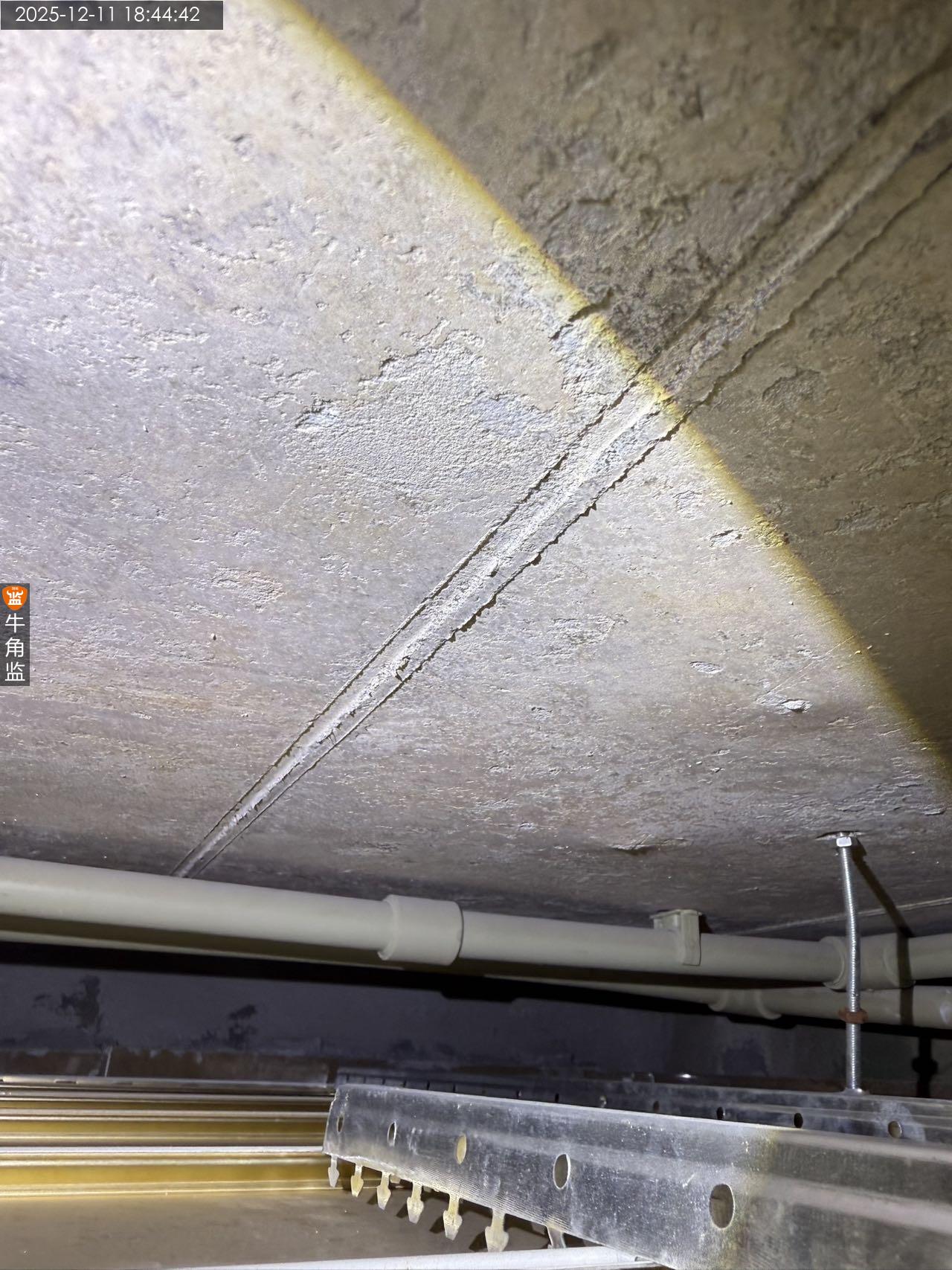

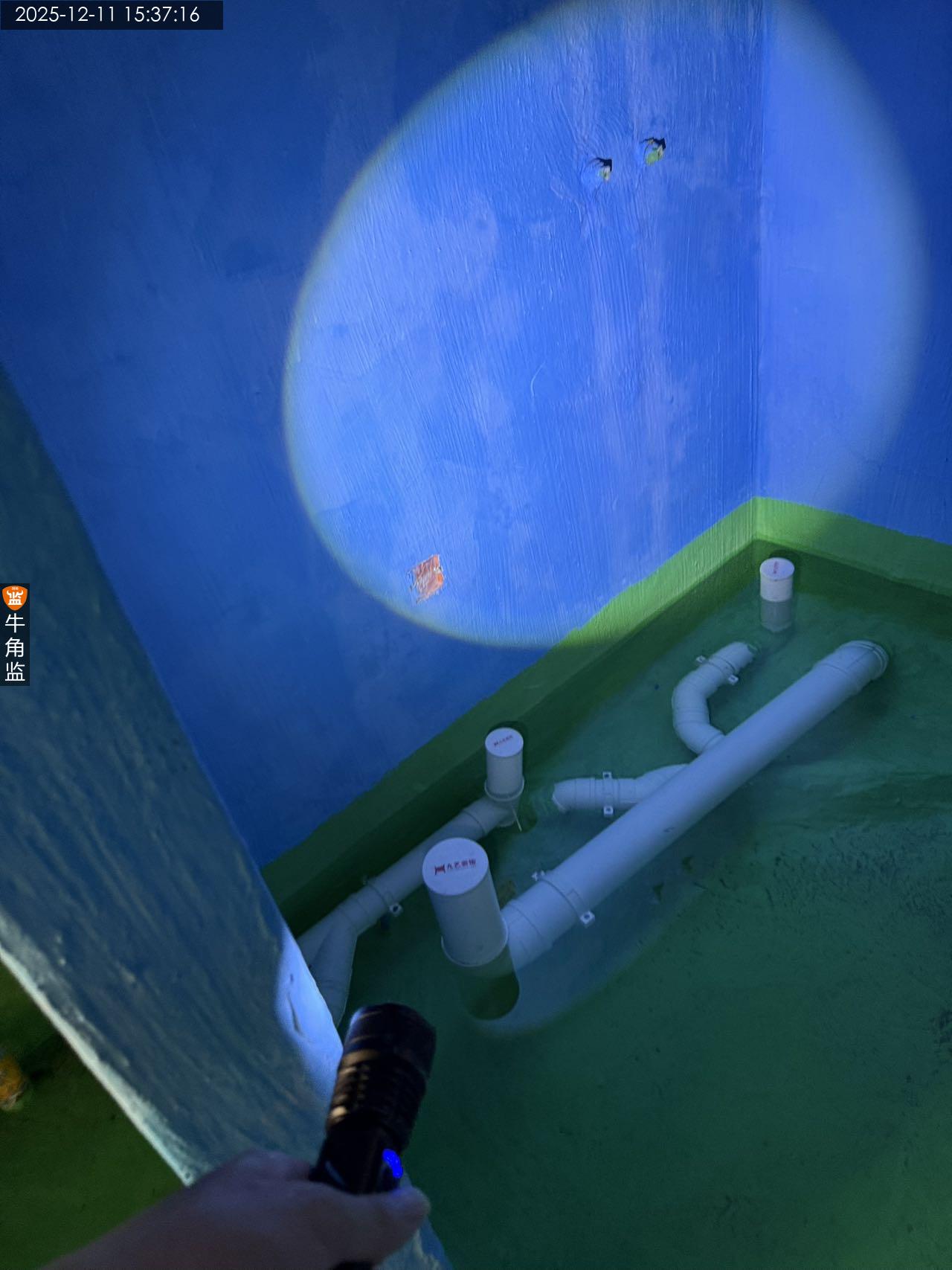

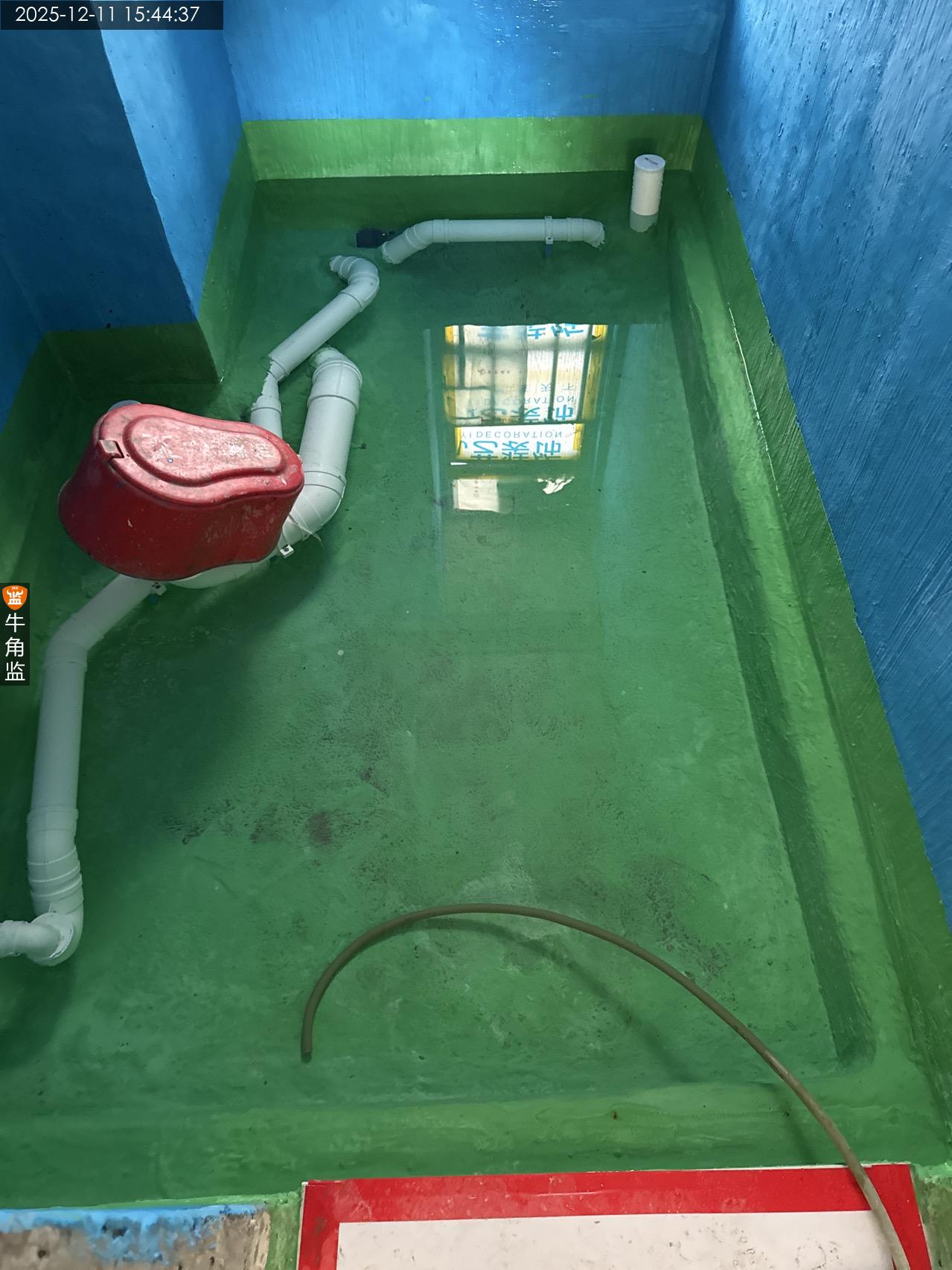

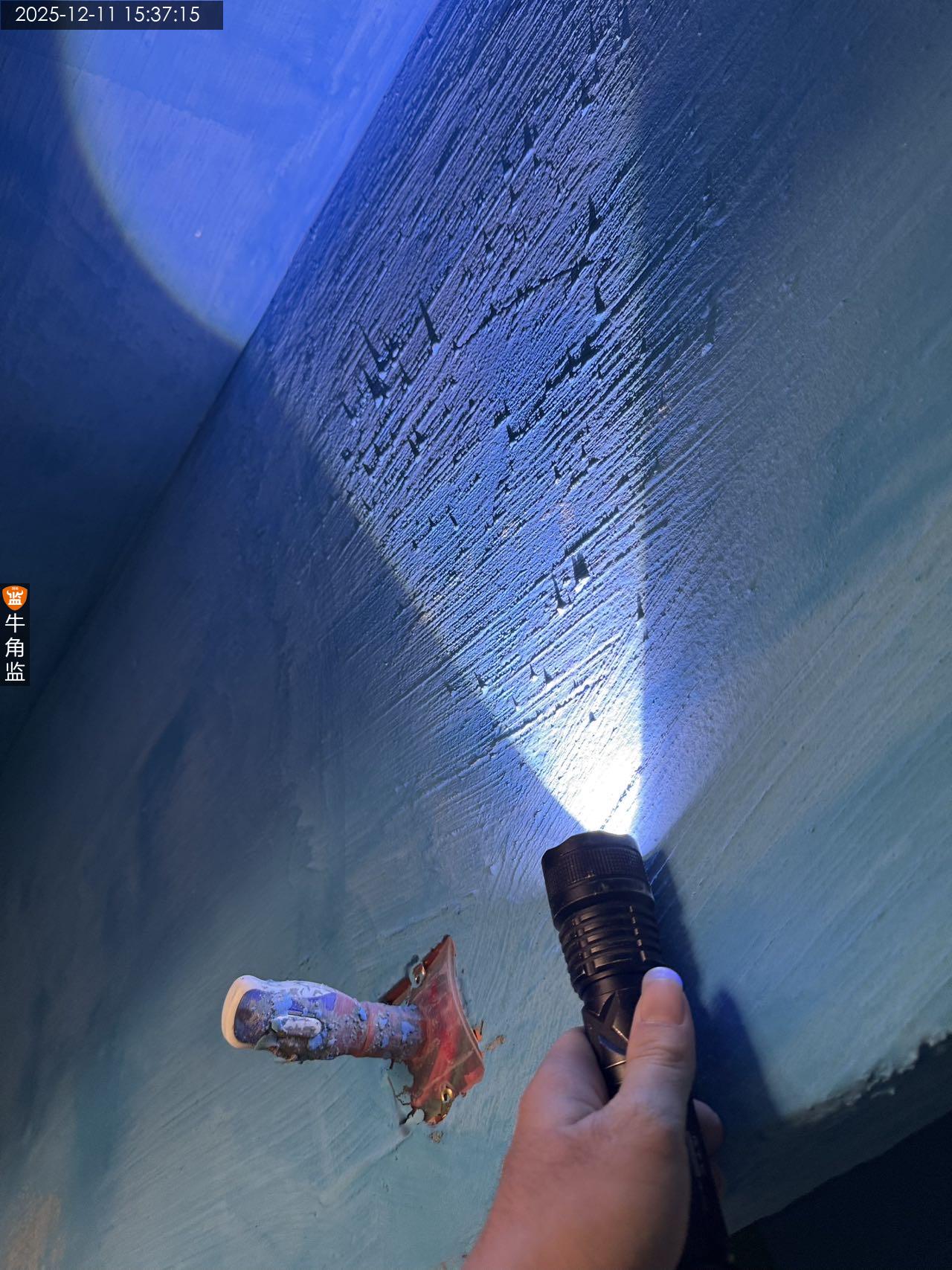

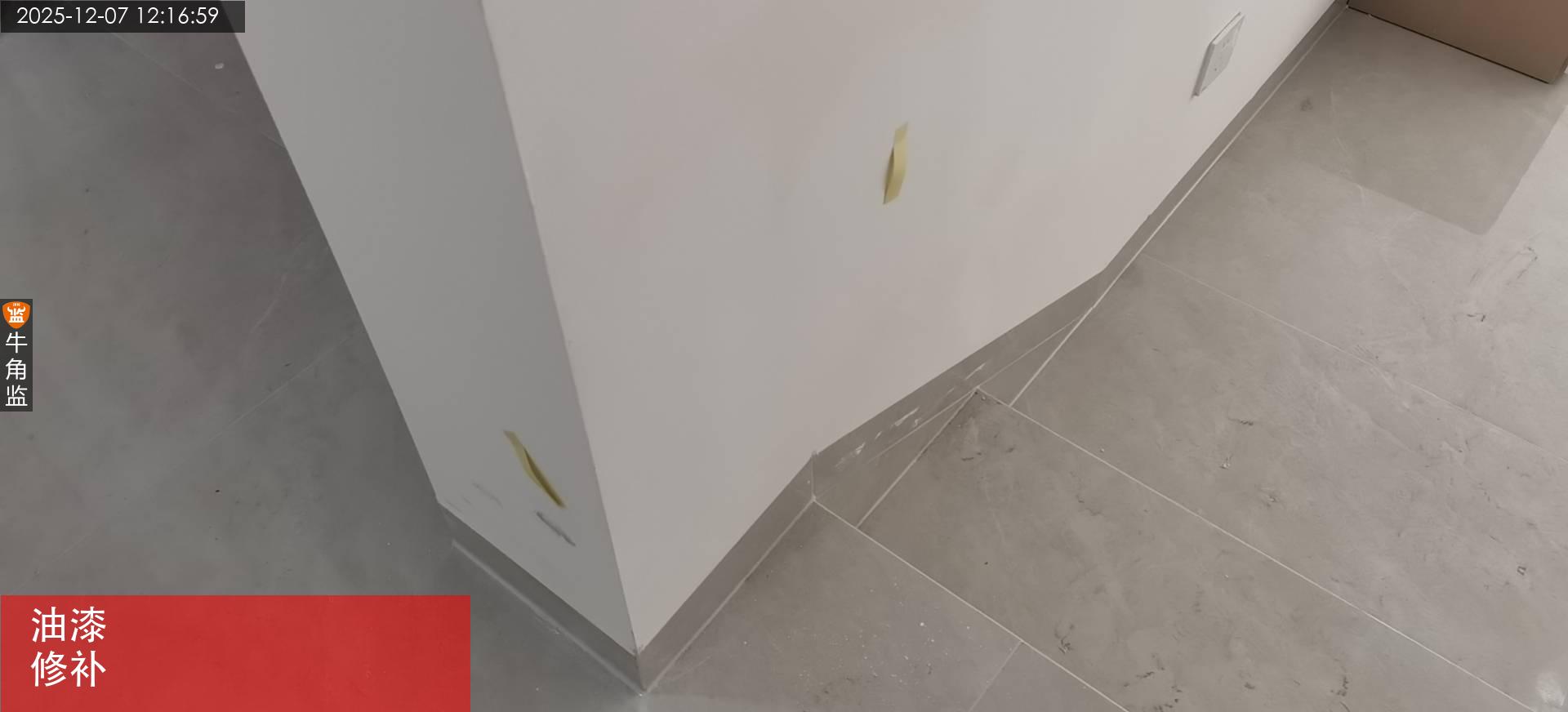

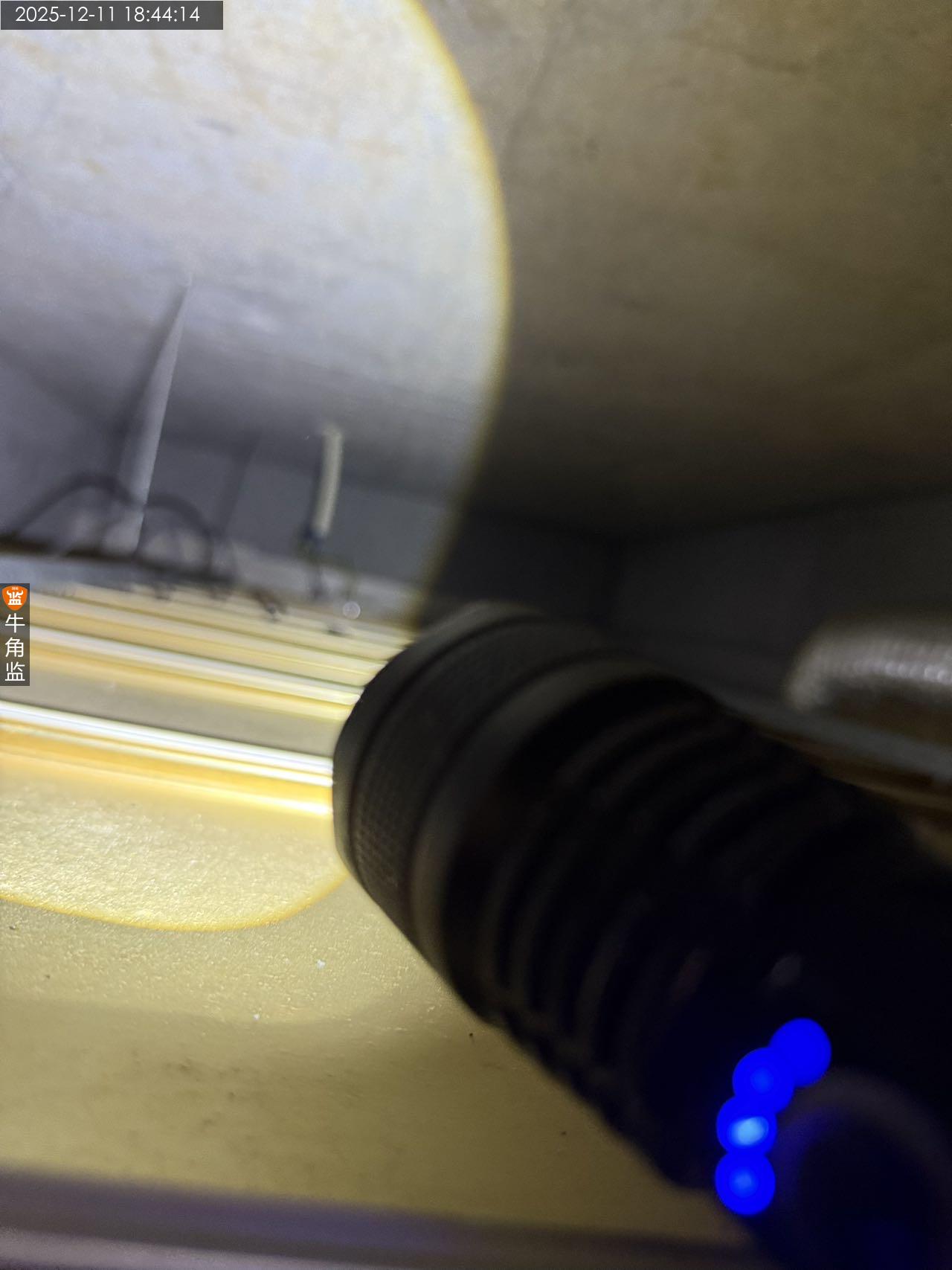

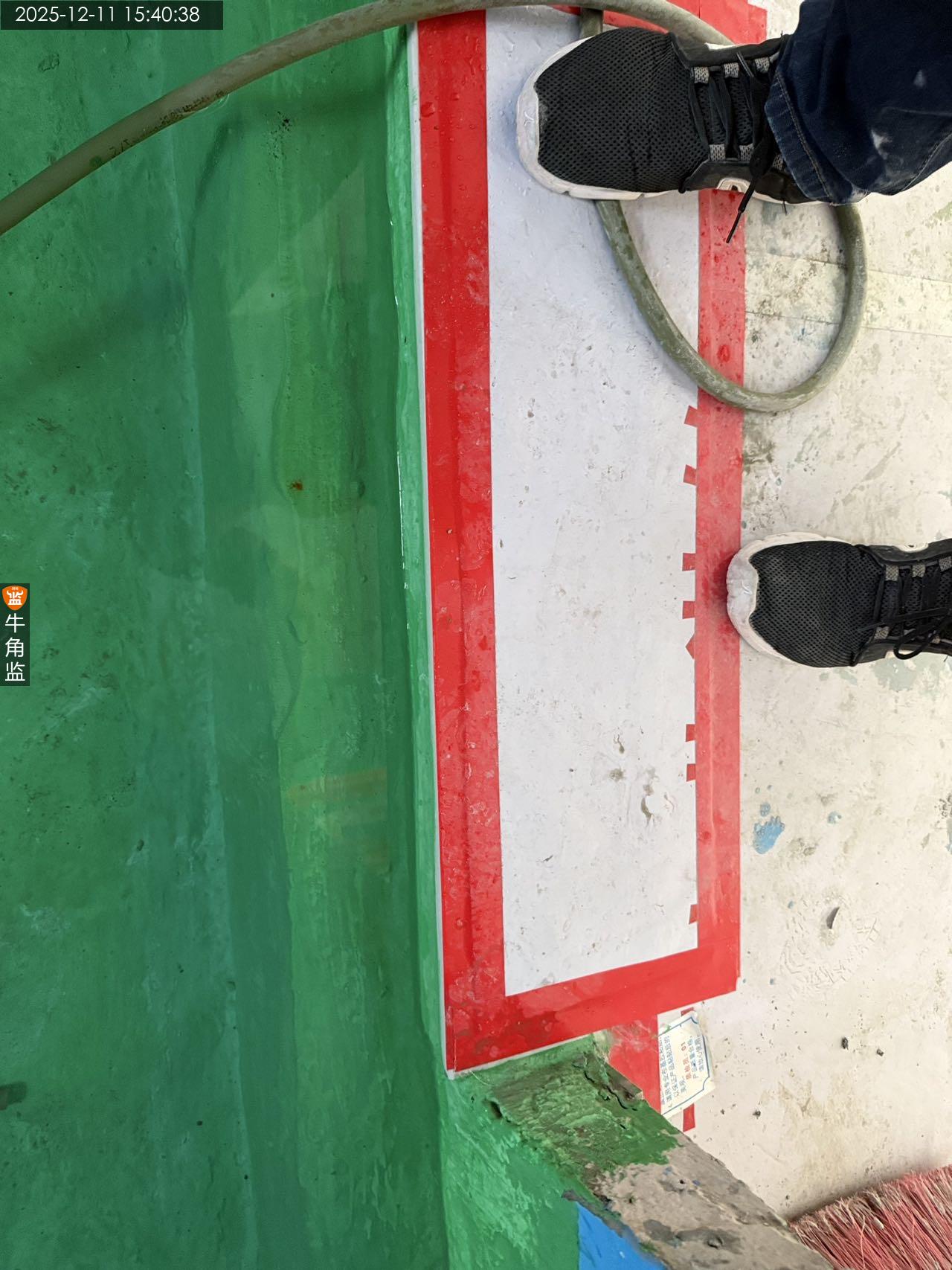

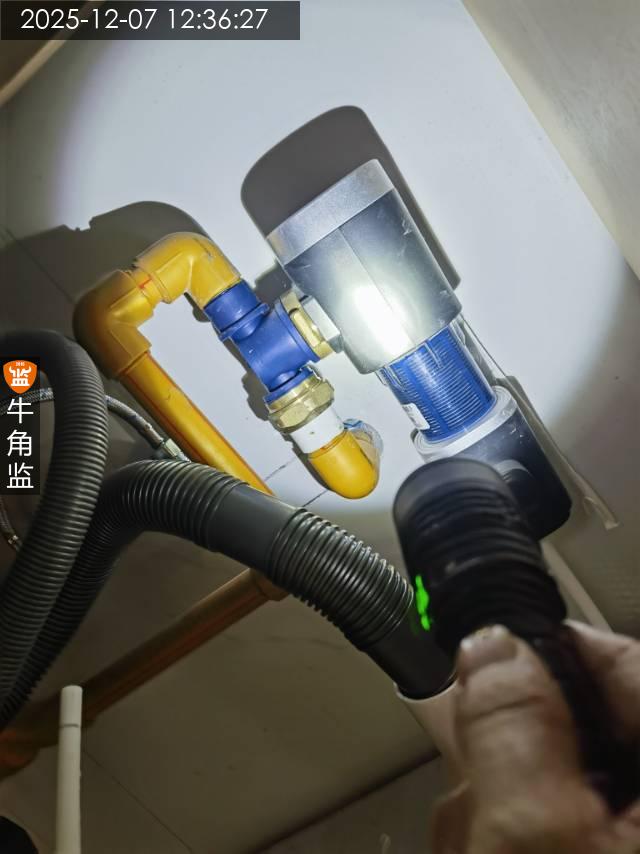

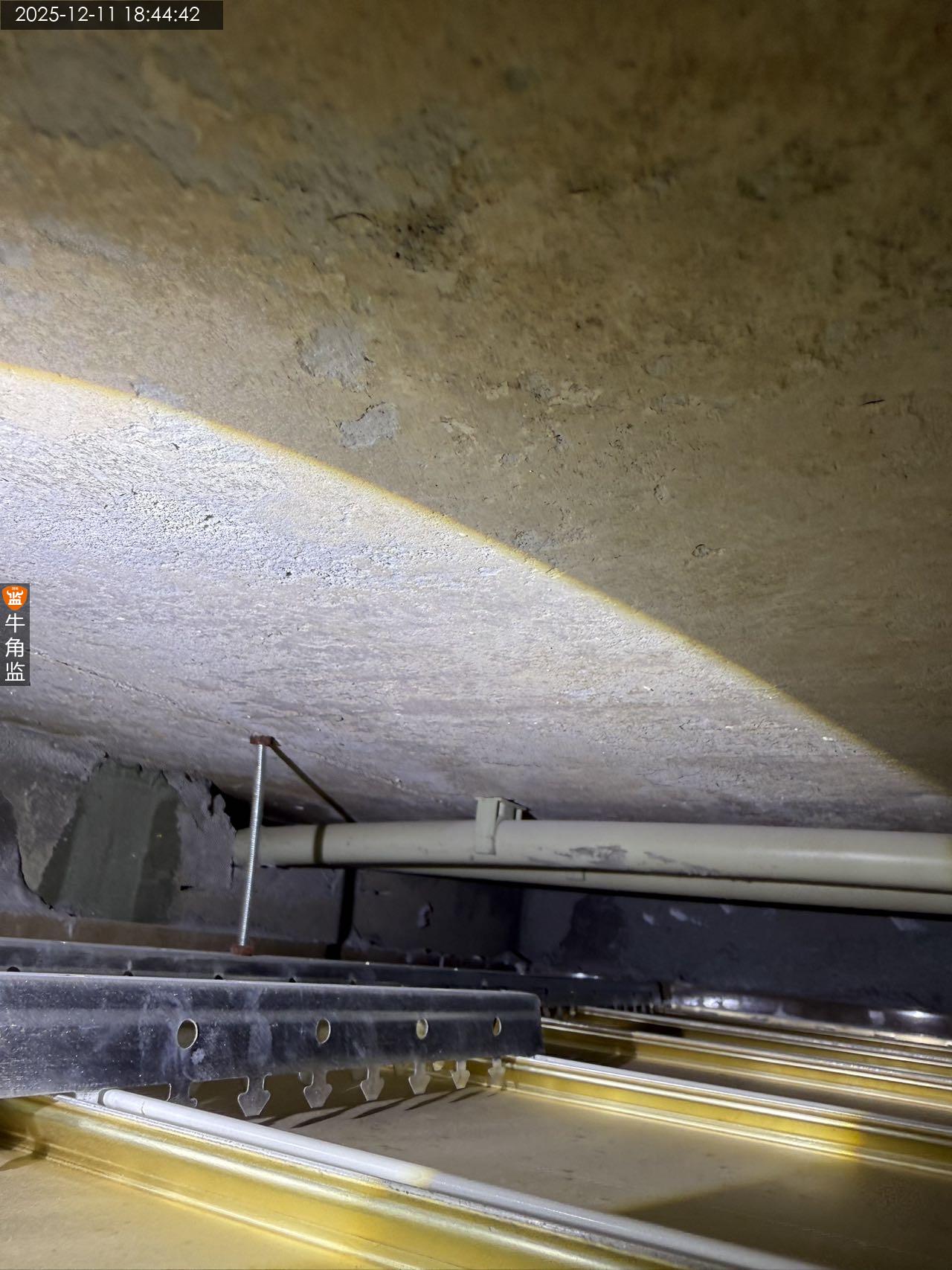

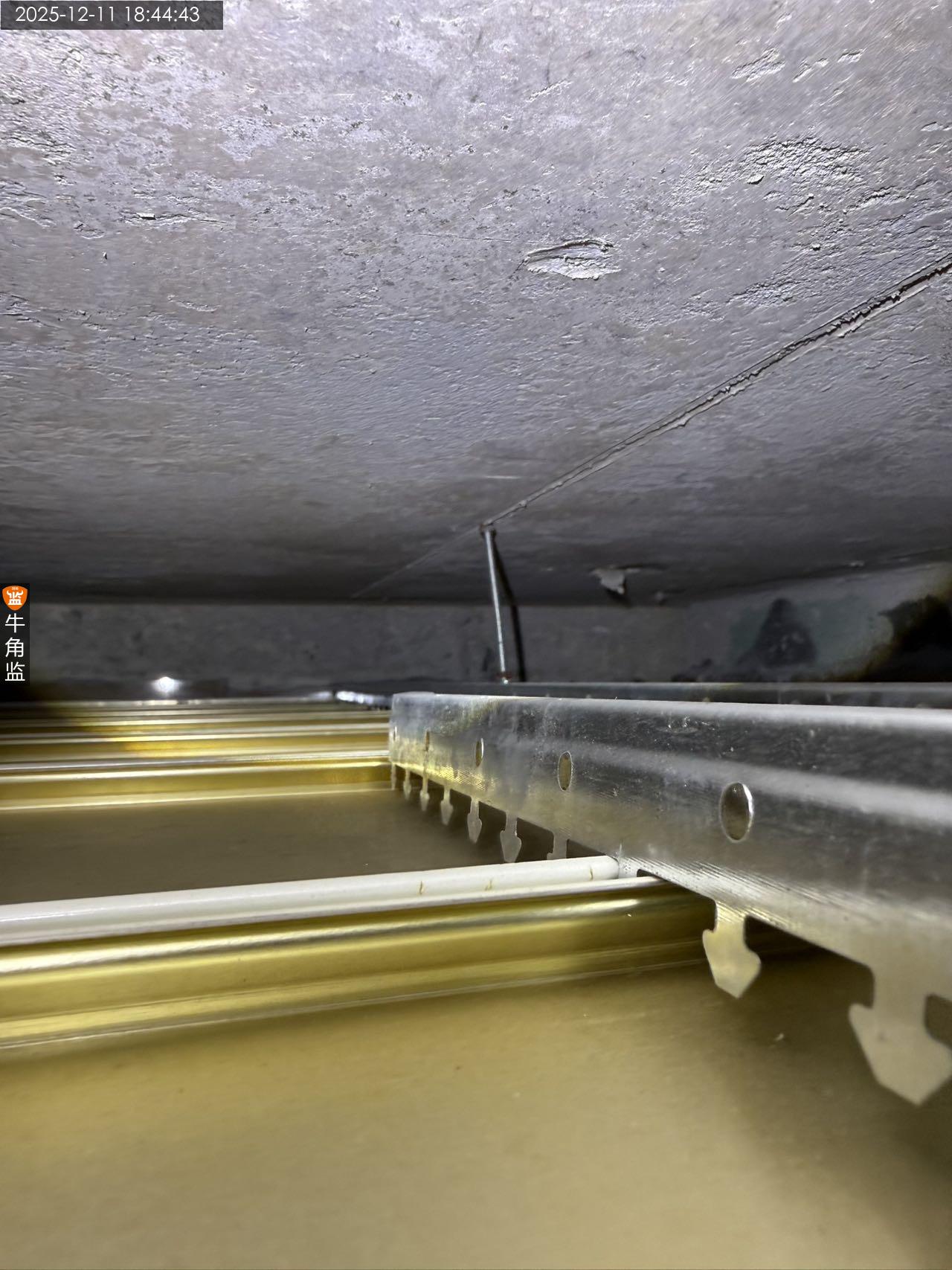

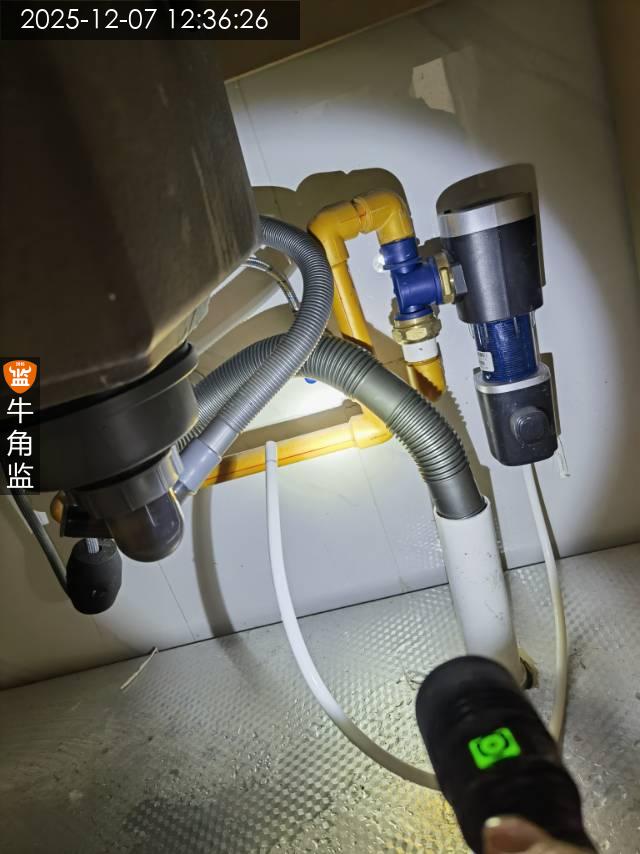

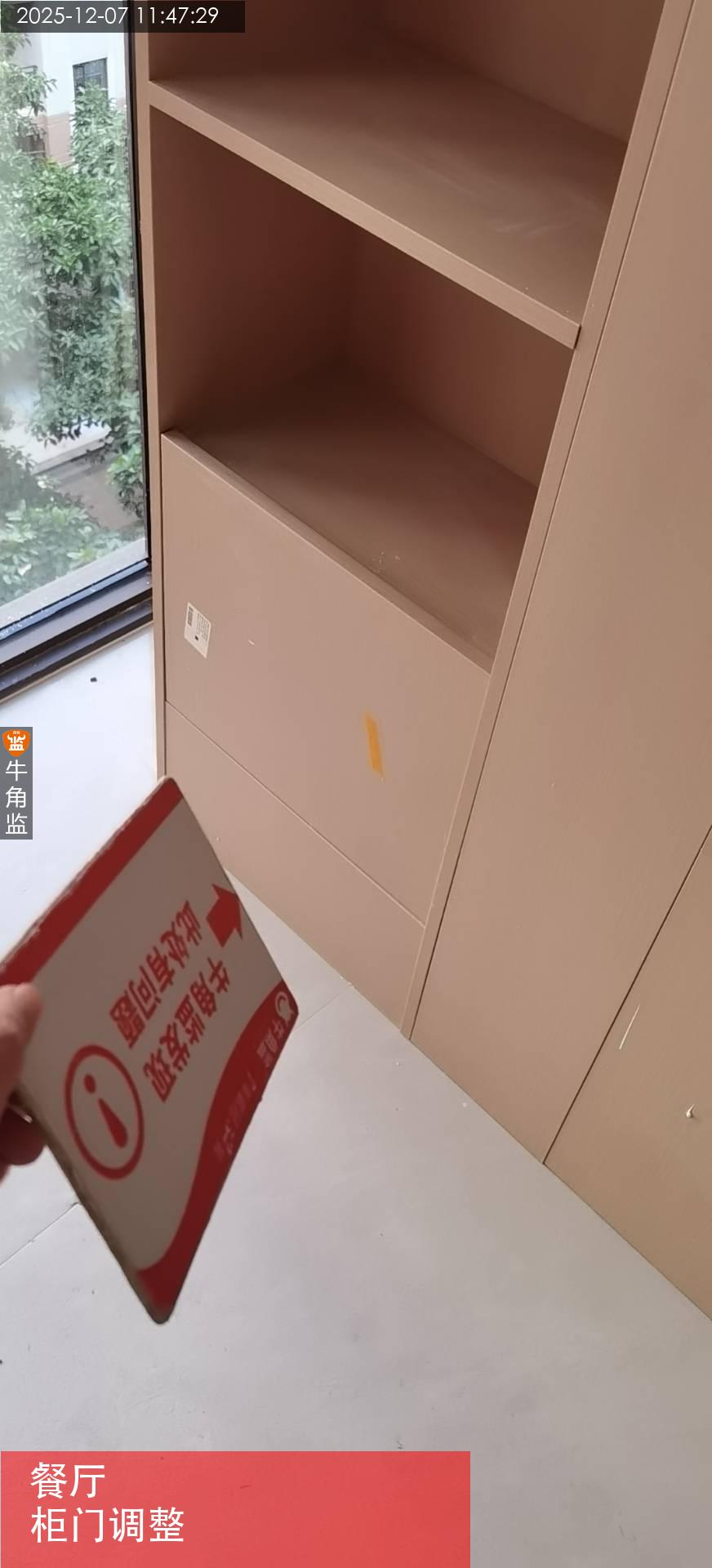

现场检查是收尾阶段,本次检查是竣工验收 现场施工方在进行整改收尾 本次检查发现的问题 1、全屋墙顶面有多处的裂缝现象,建议开裂位置铲除后将裂纹戳成V型,再修复处理。 油漆有污染和漏刷,需统一修补油漆。 2、客厅阳台地砖边缘未有美缝的位置 ,建议打胶收口处理。 阳台与推拉门交接位置,建议加做挡水条。 3、卫生间窗户与墙砖交接处未收口施工,建议打玻璃胶收口处理。 4、餐厅柜的柜门仍有开闭异响的情况,需要调整柜门。 5、厨房水槽洗菜盆下方的排水管 ,前置过滤器无排水口,建议增加三通排水配件。 6、厨房热水器的排气管,需要预留好排气口的排放开孔位置。
2025-12-07
黄埔区万********8533
设 计 师:未知
施工队长:金工
工地面积:100.00㎡
装修总价:0.00
本次评价:C
本次评语:

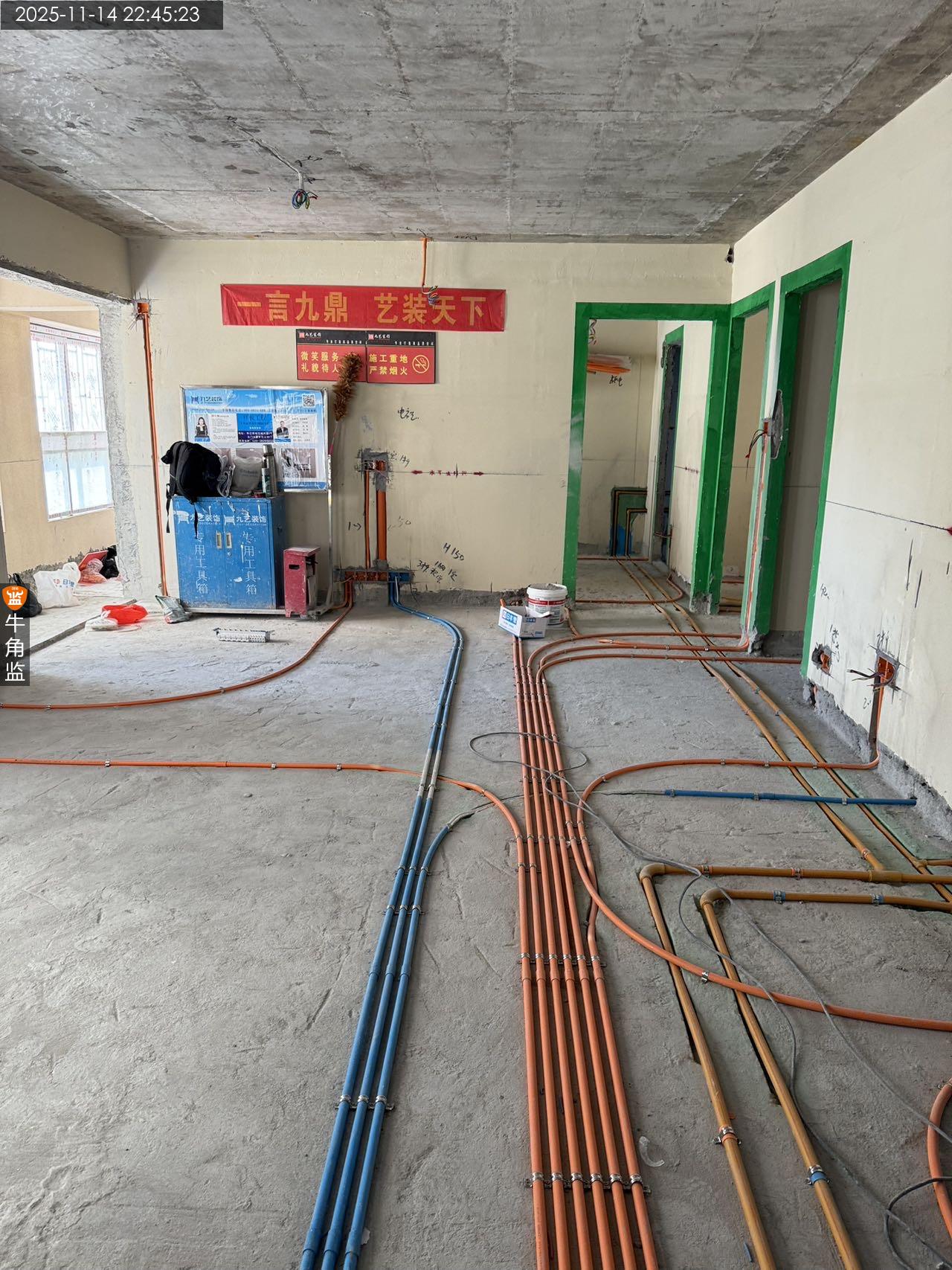

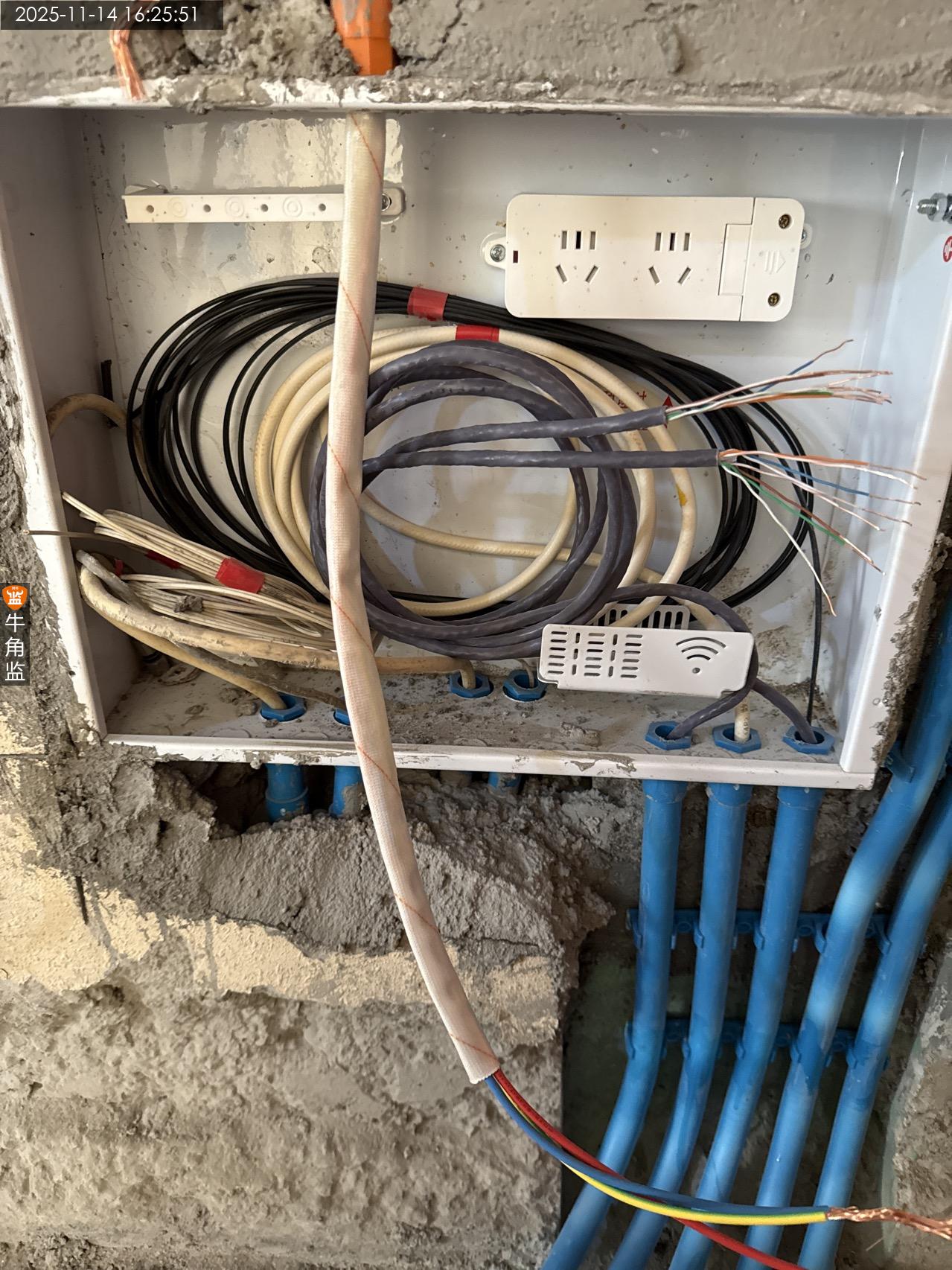

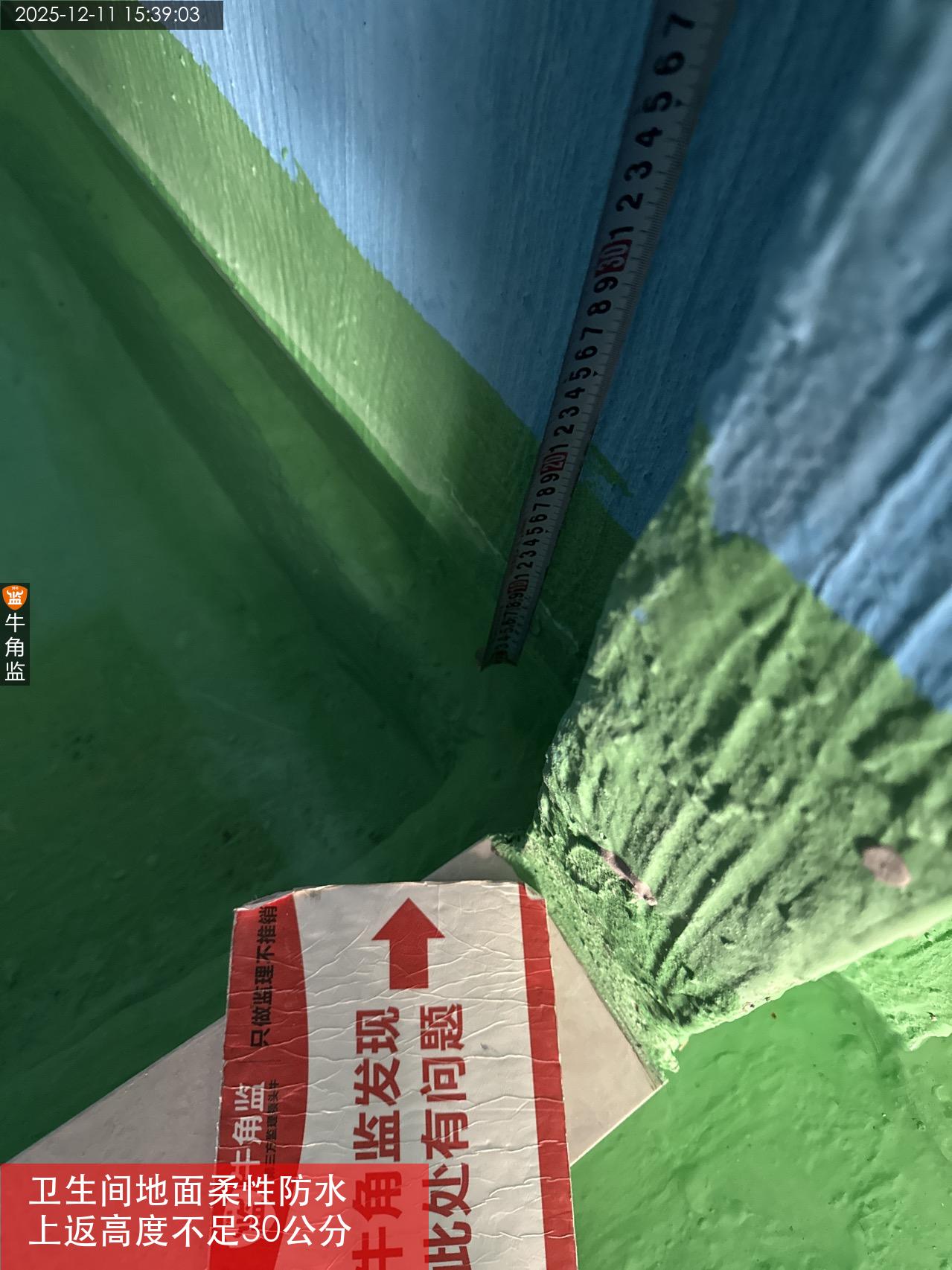

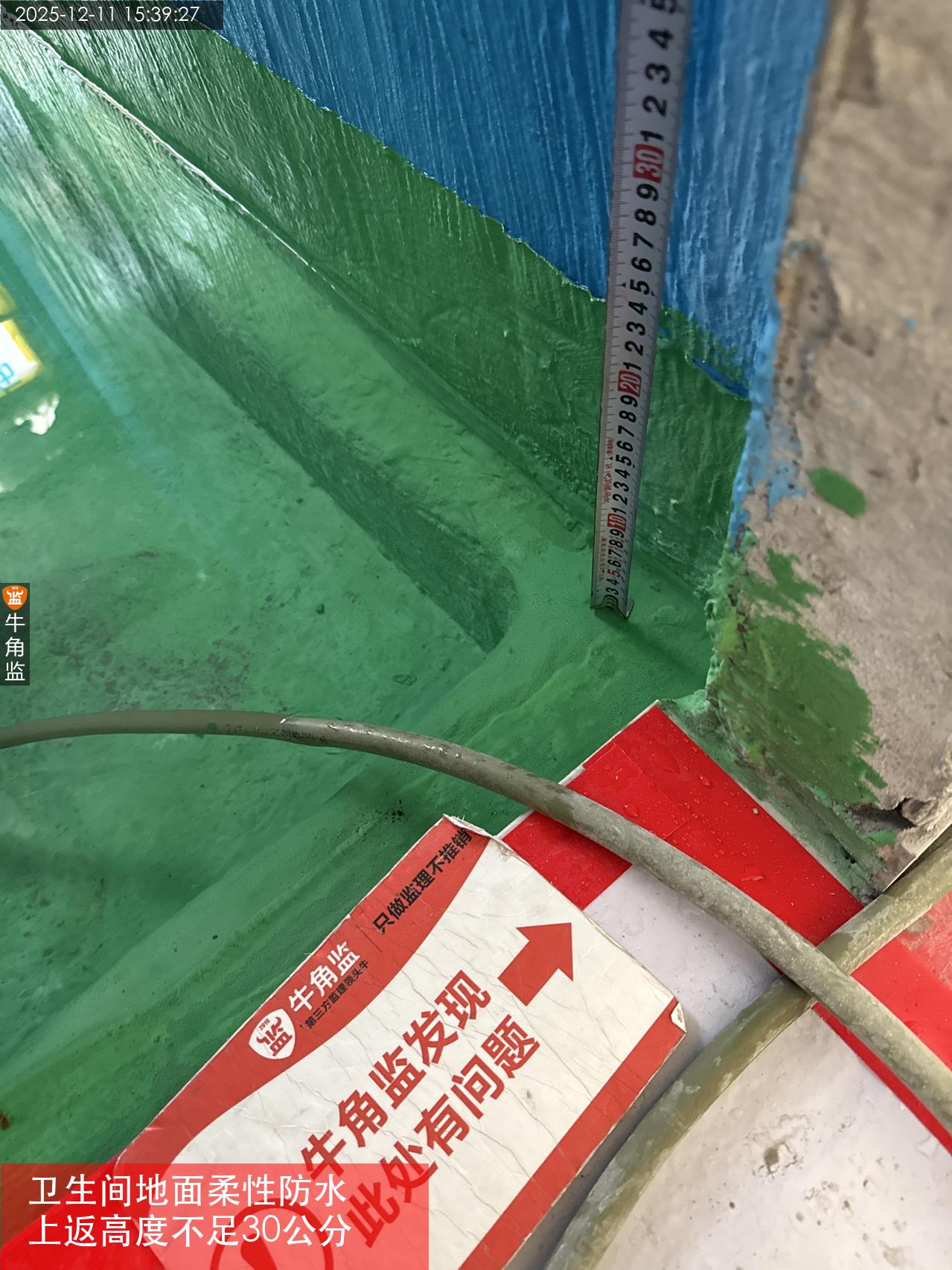

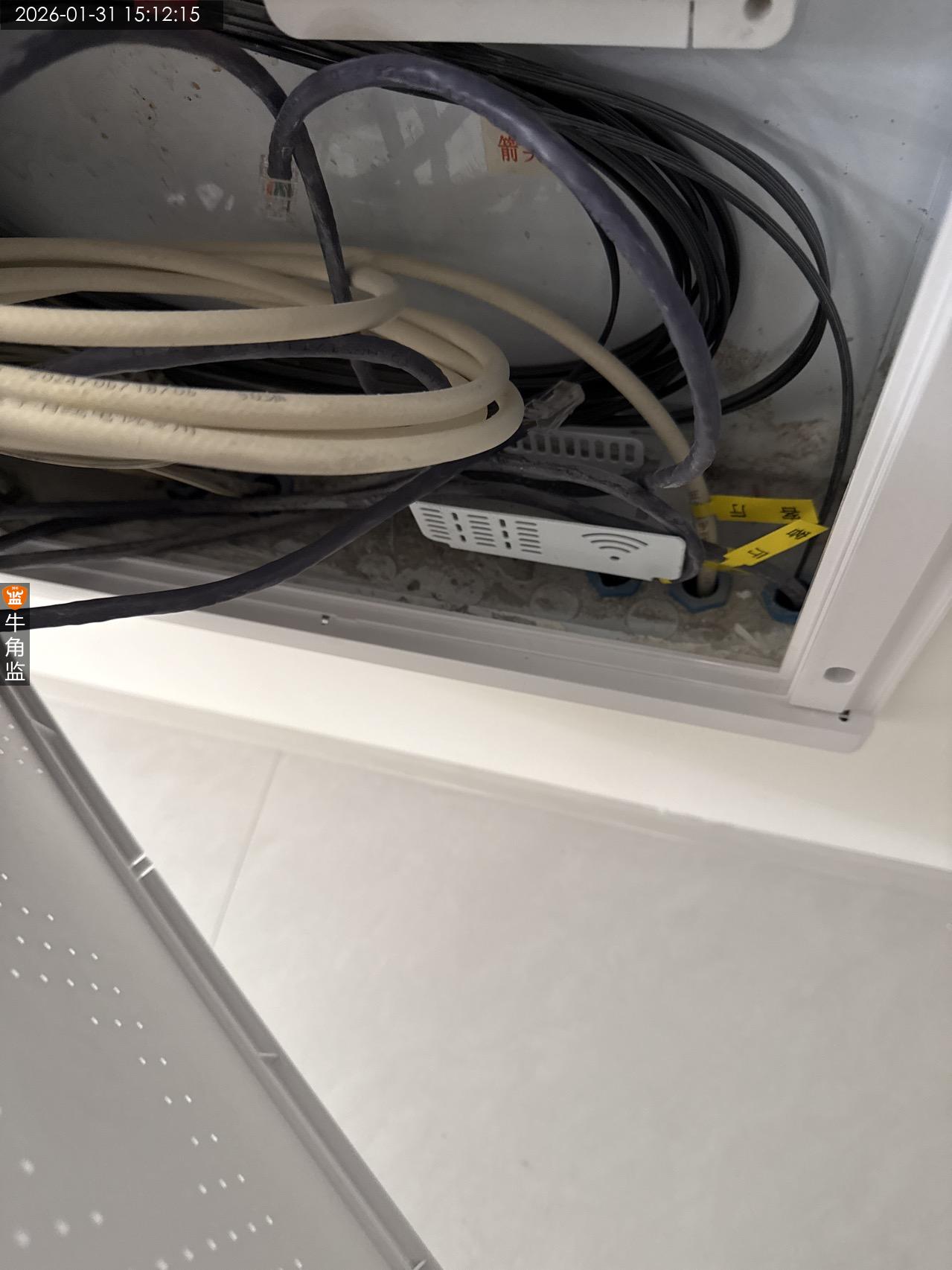

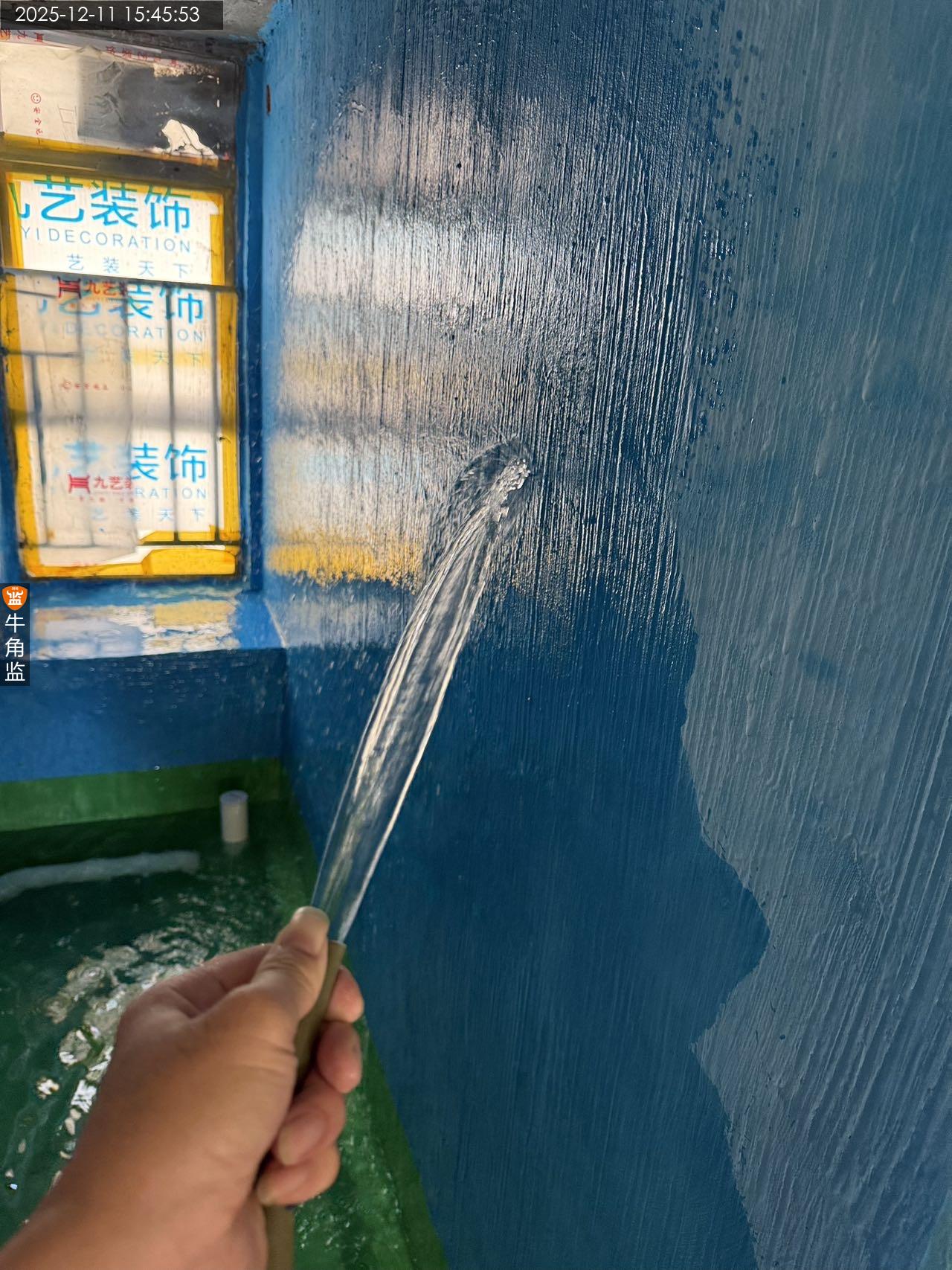

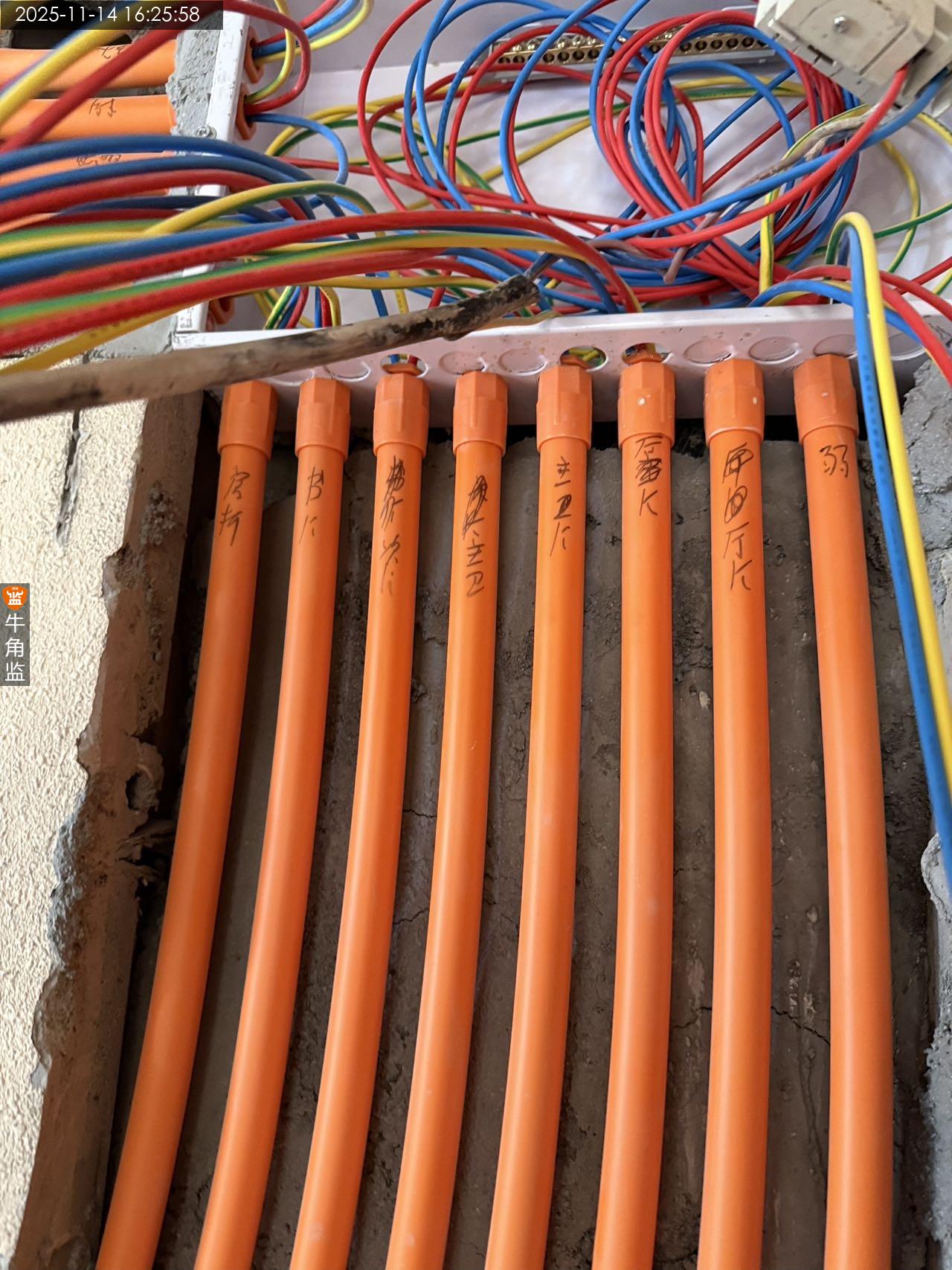

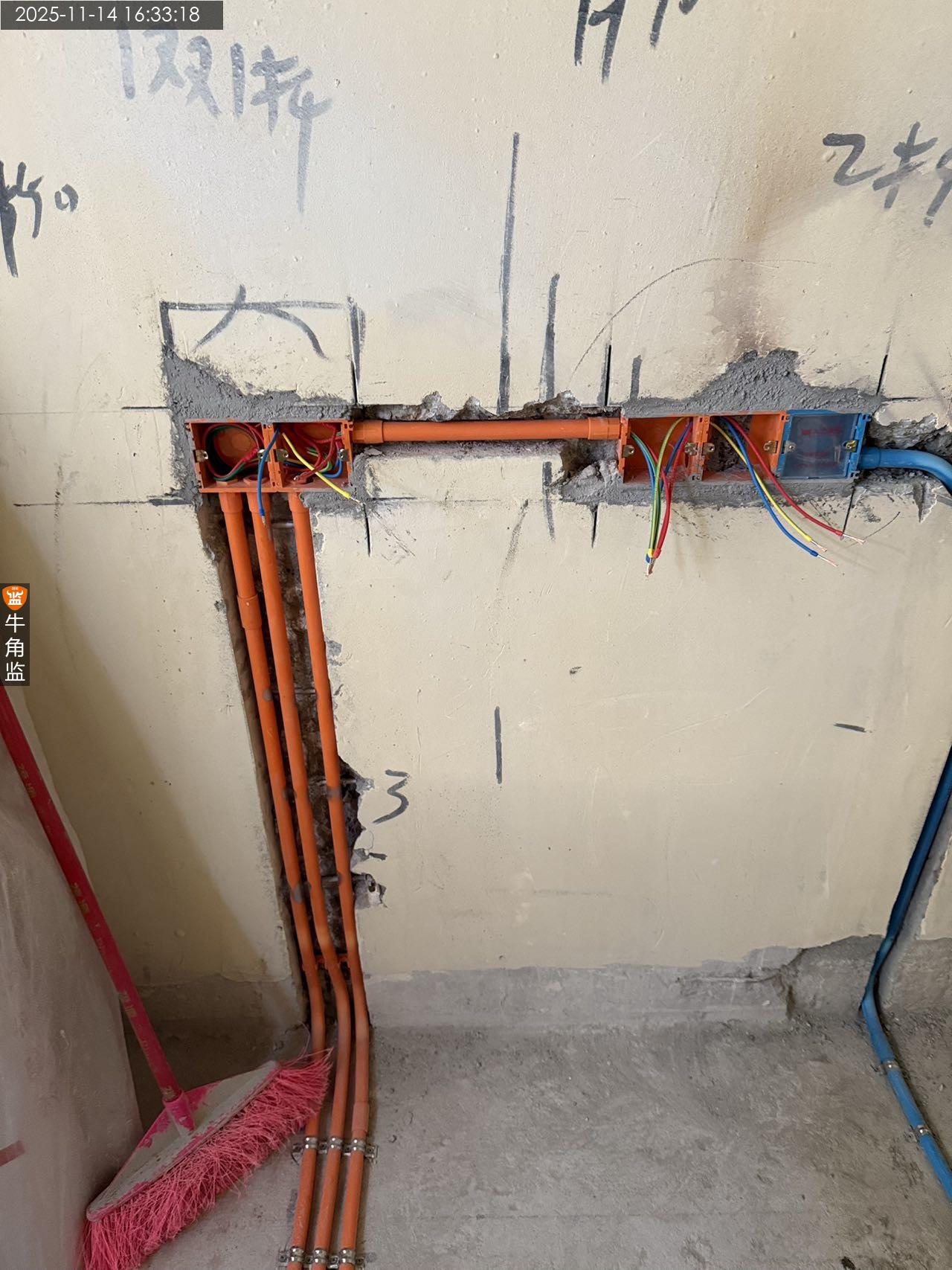

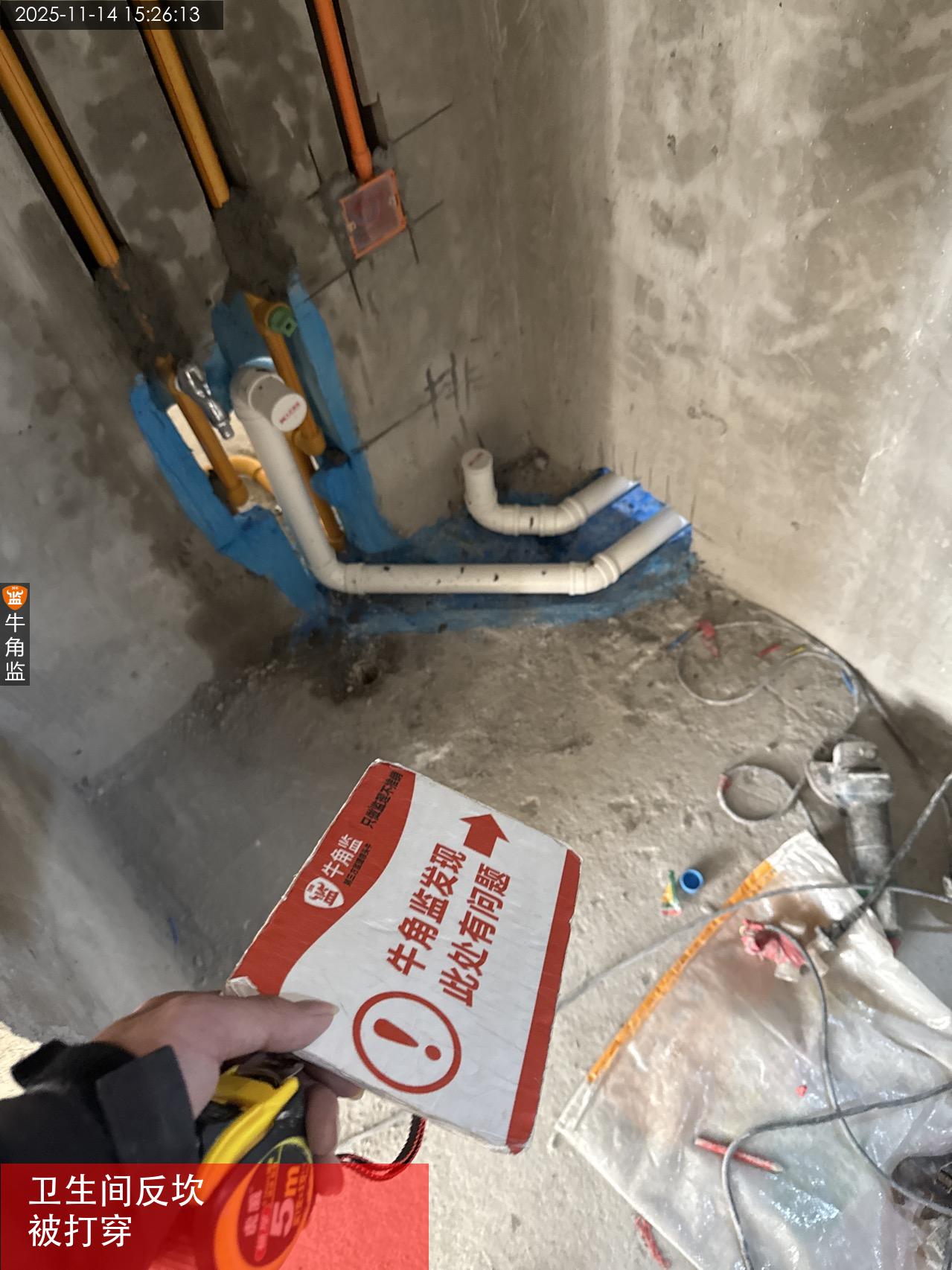

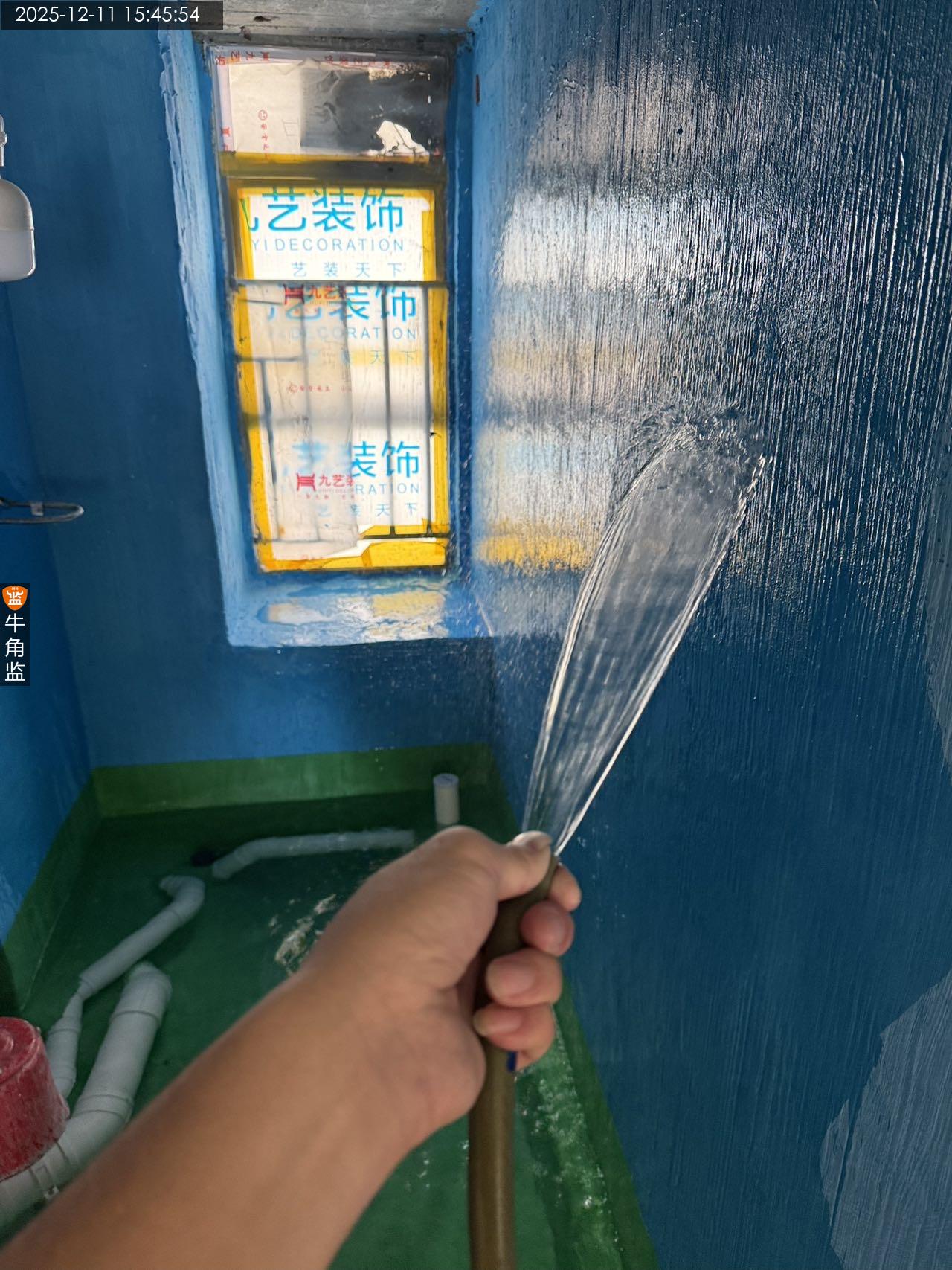

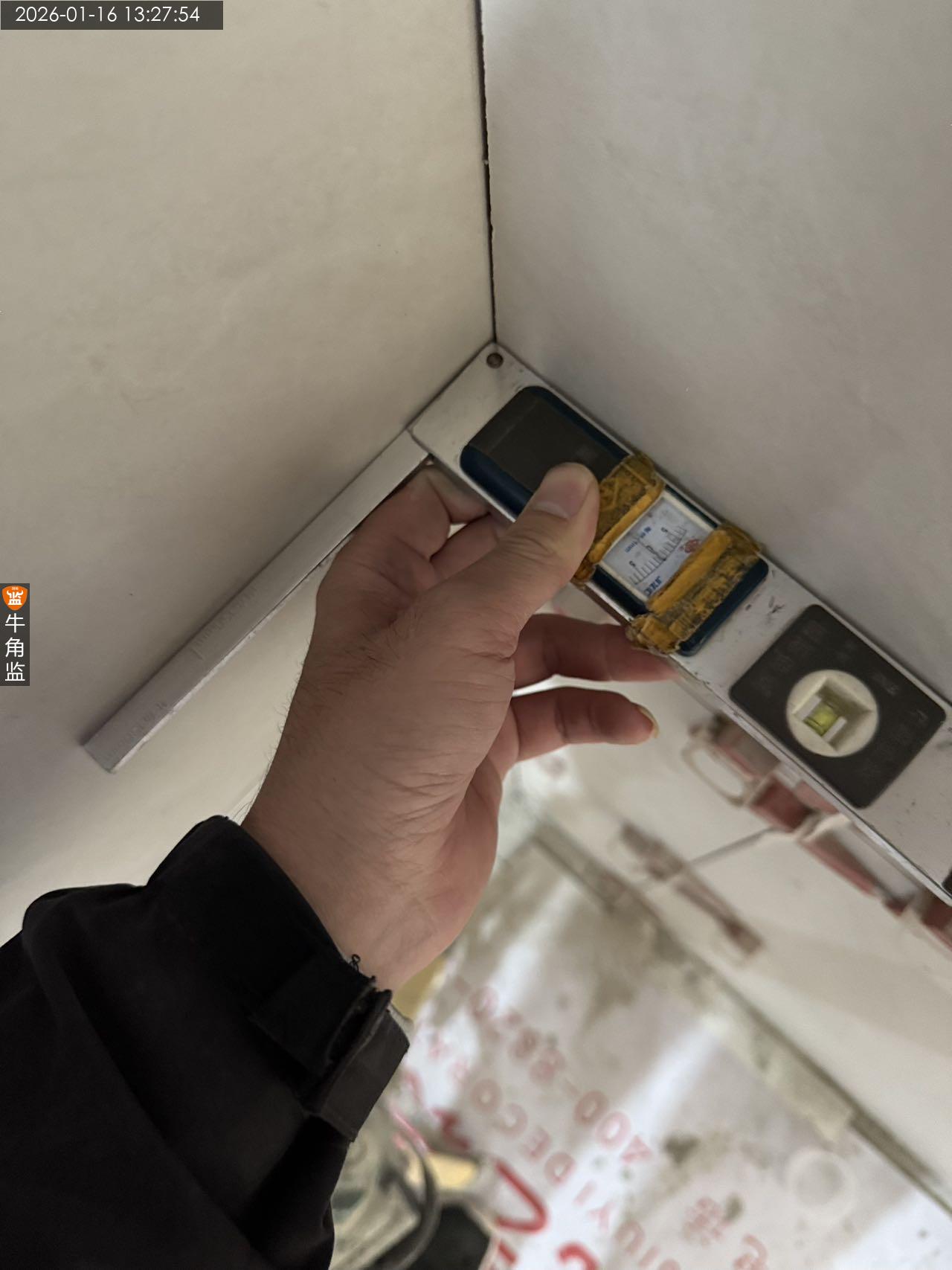

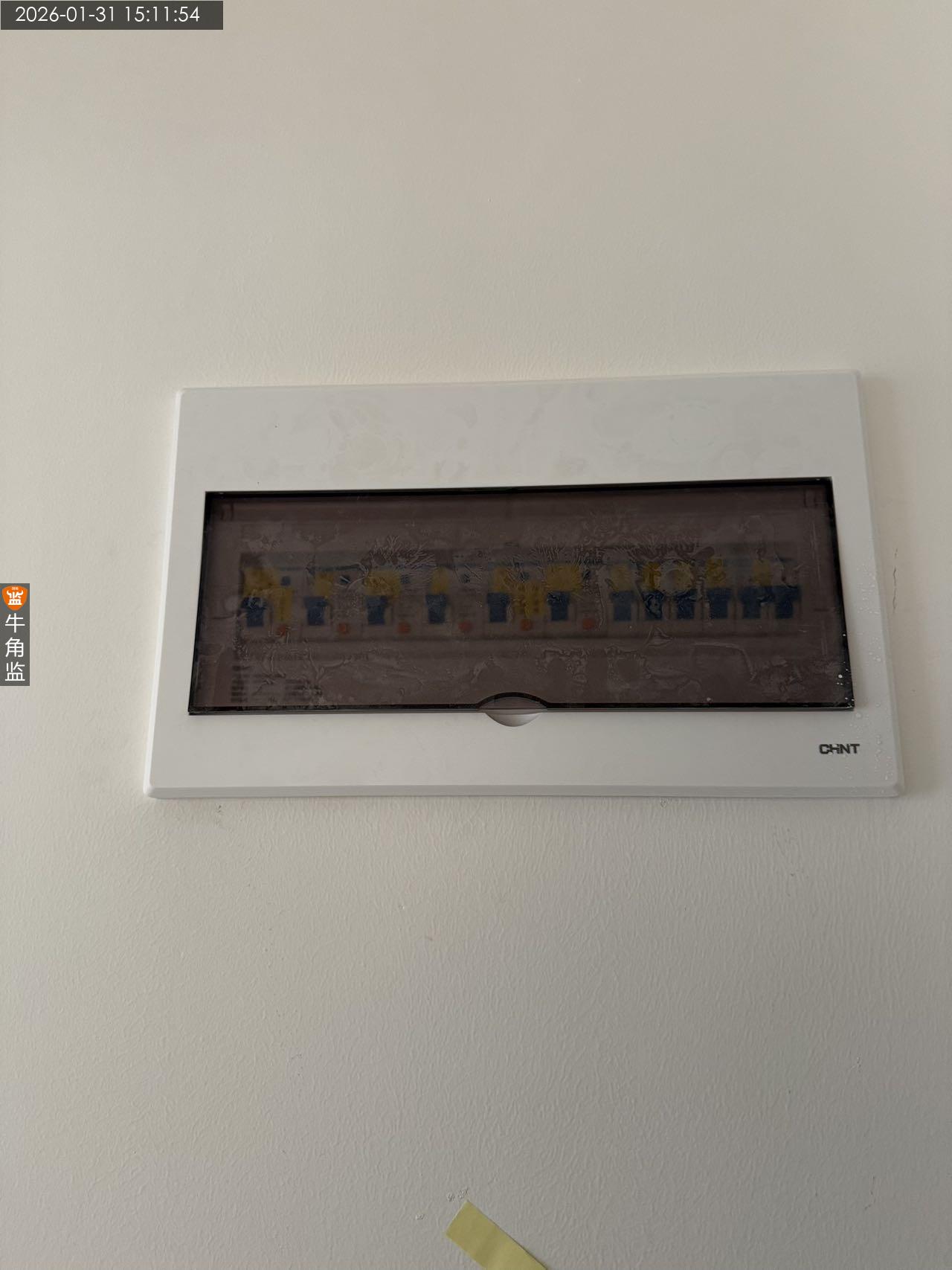

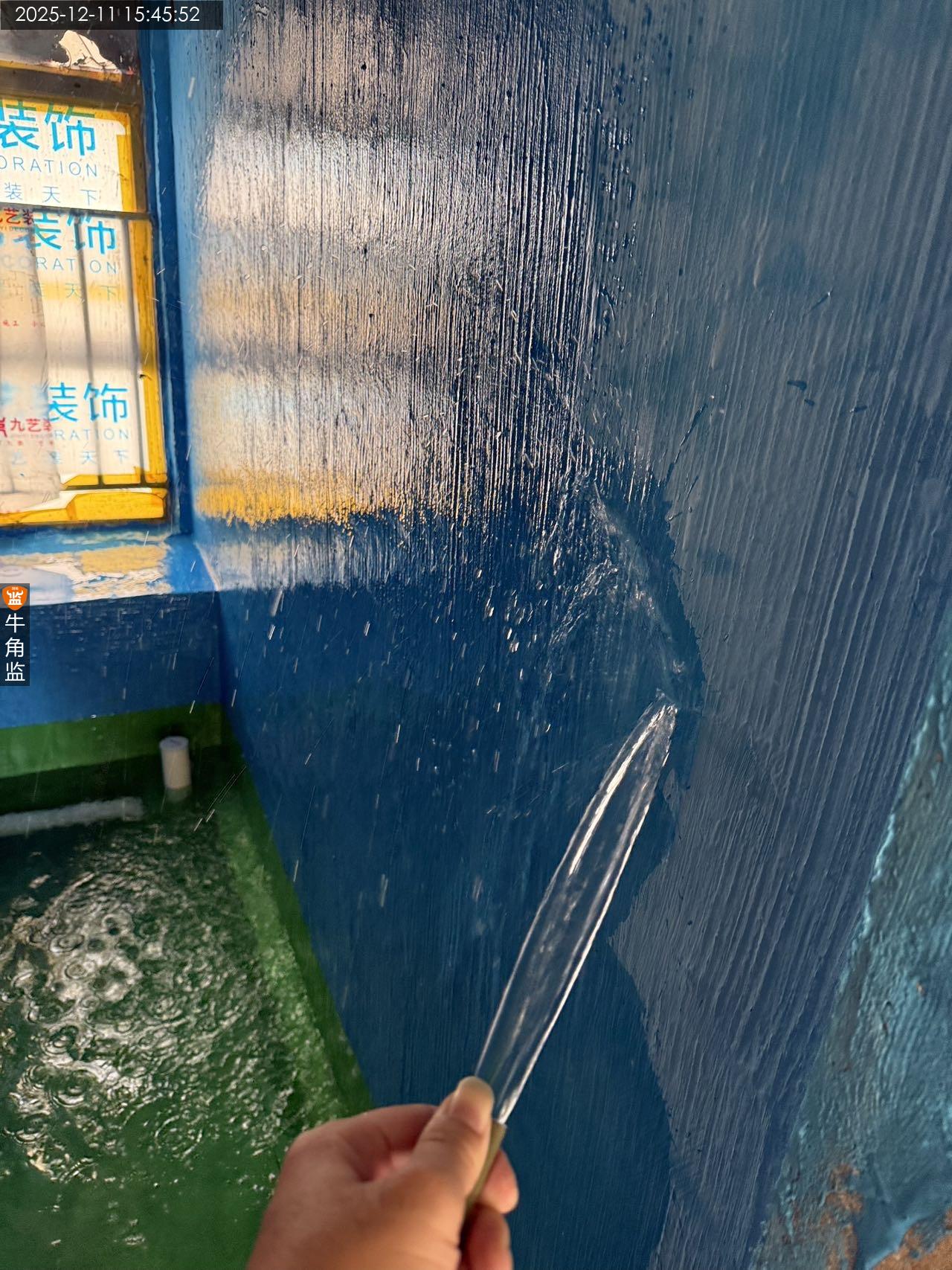

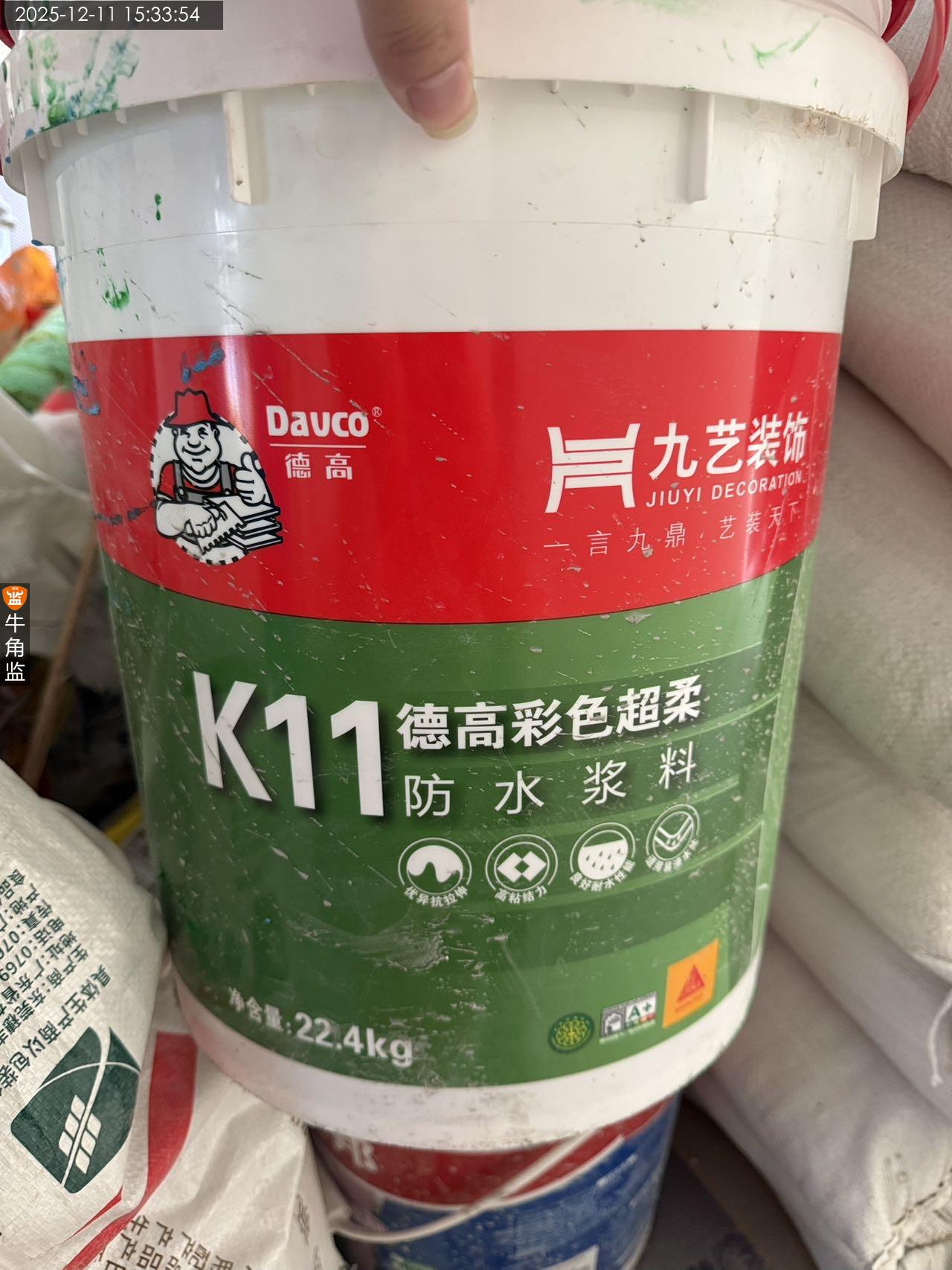

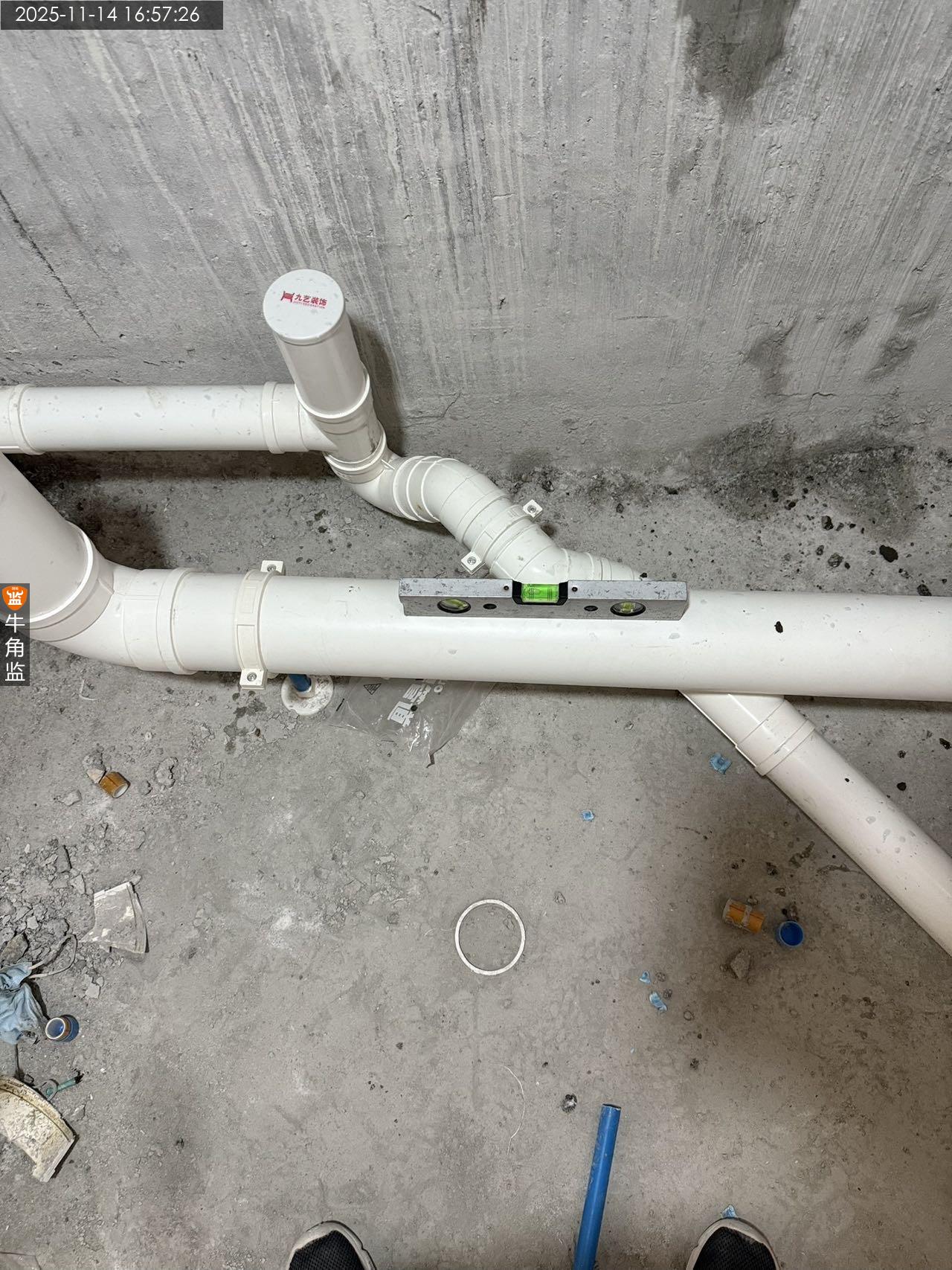

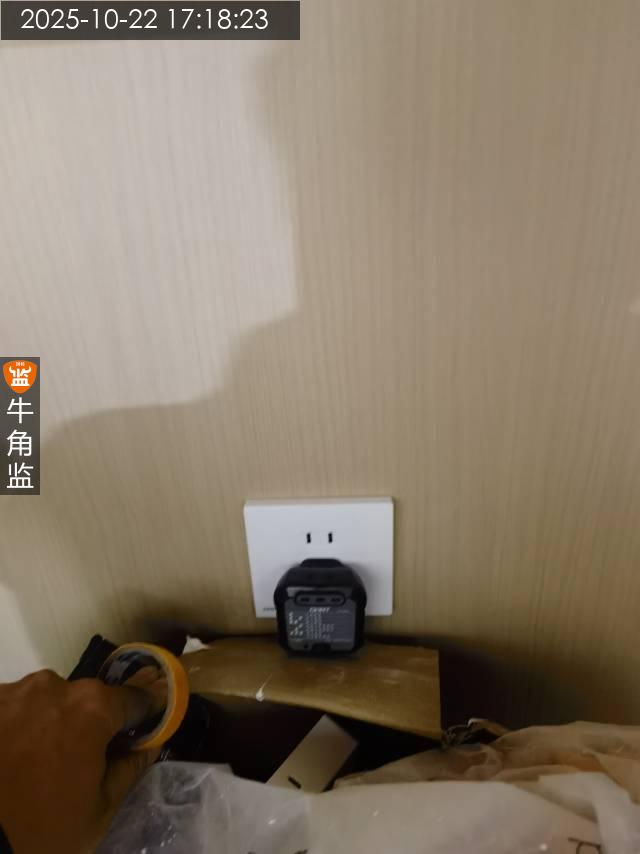

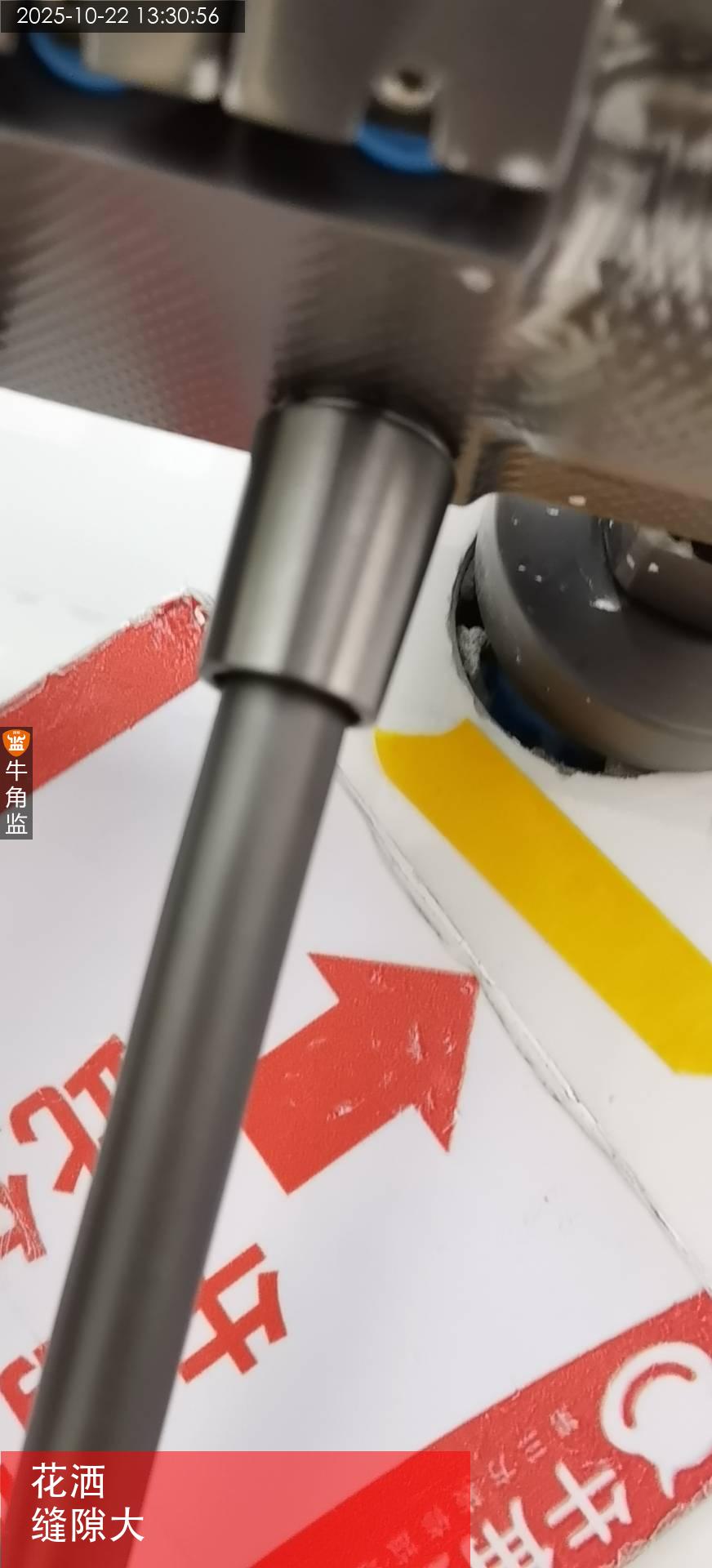

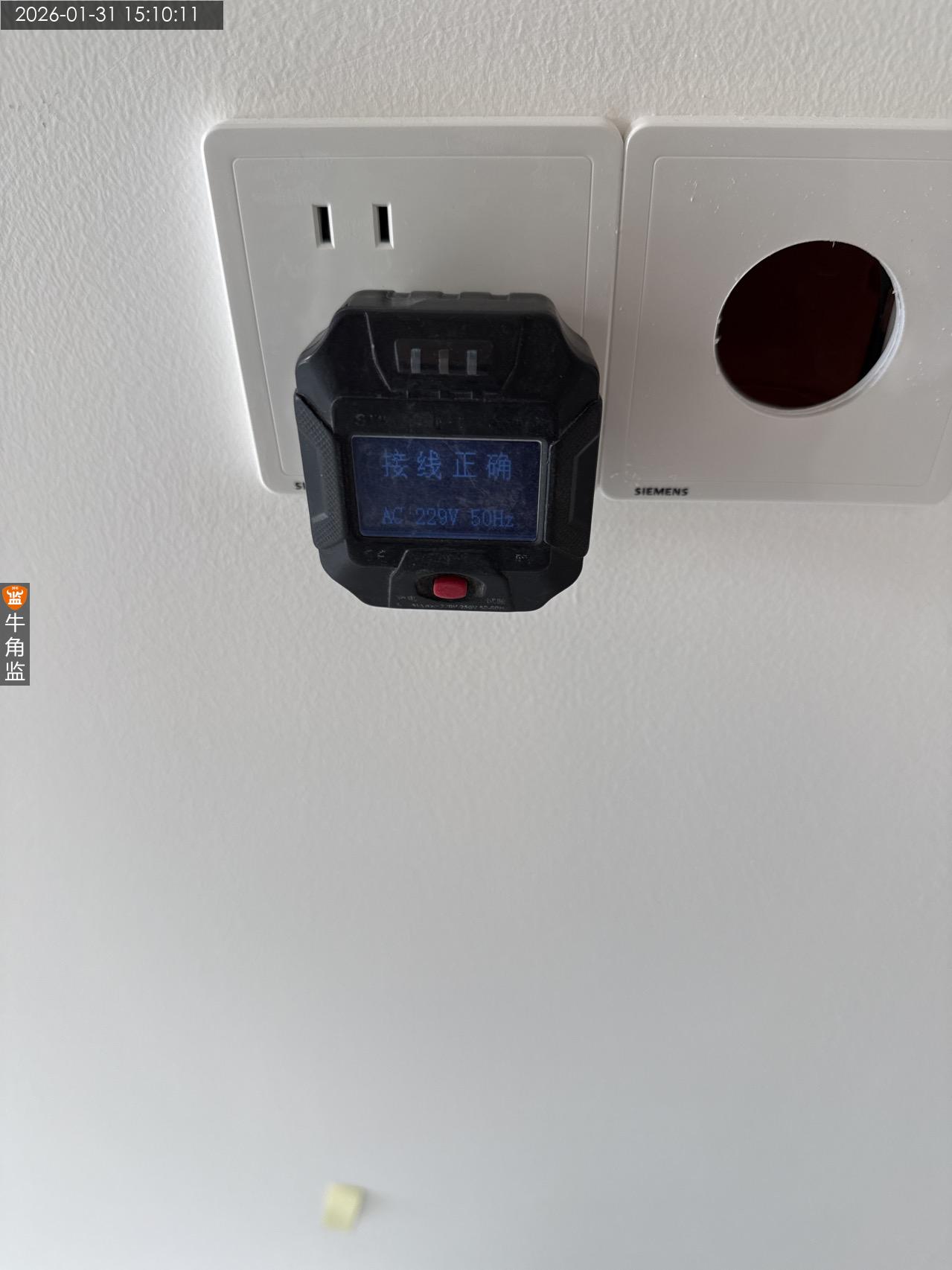

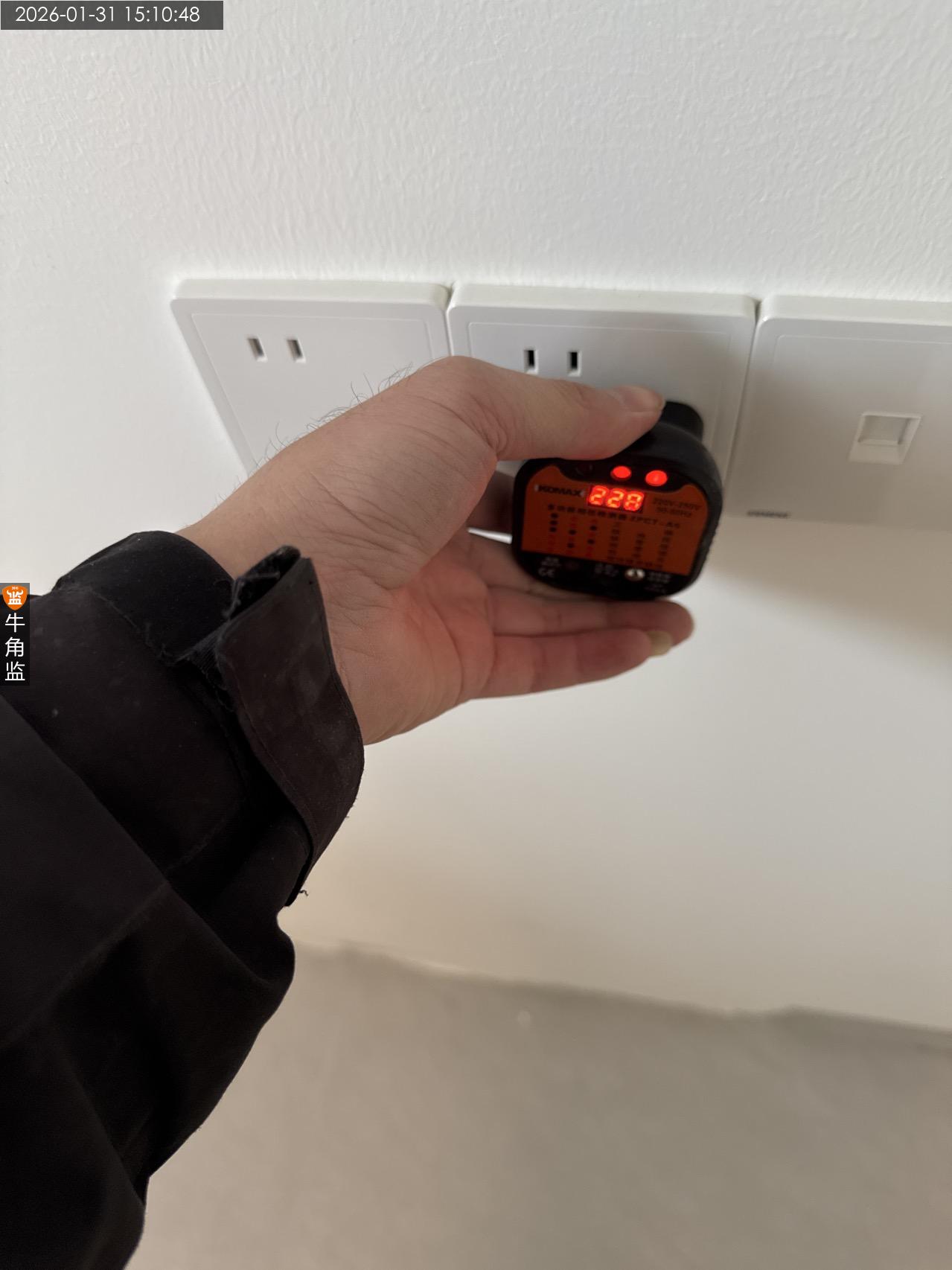

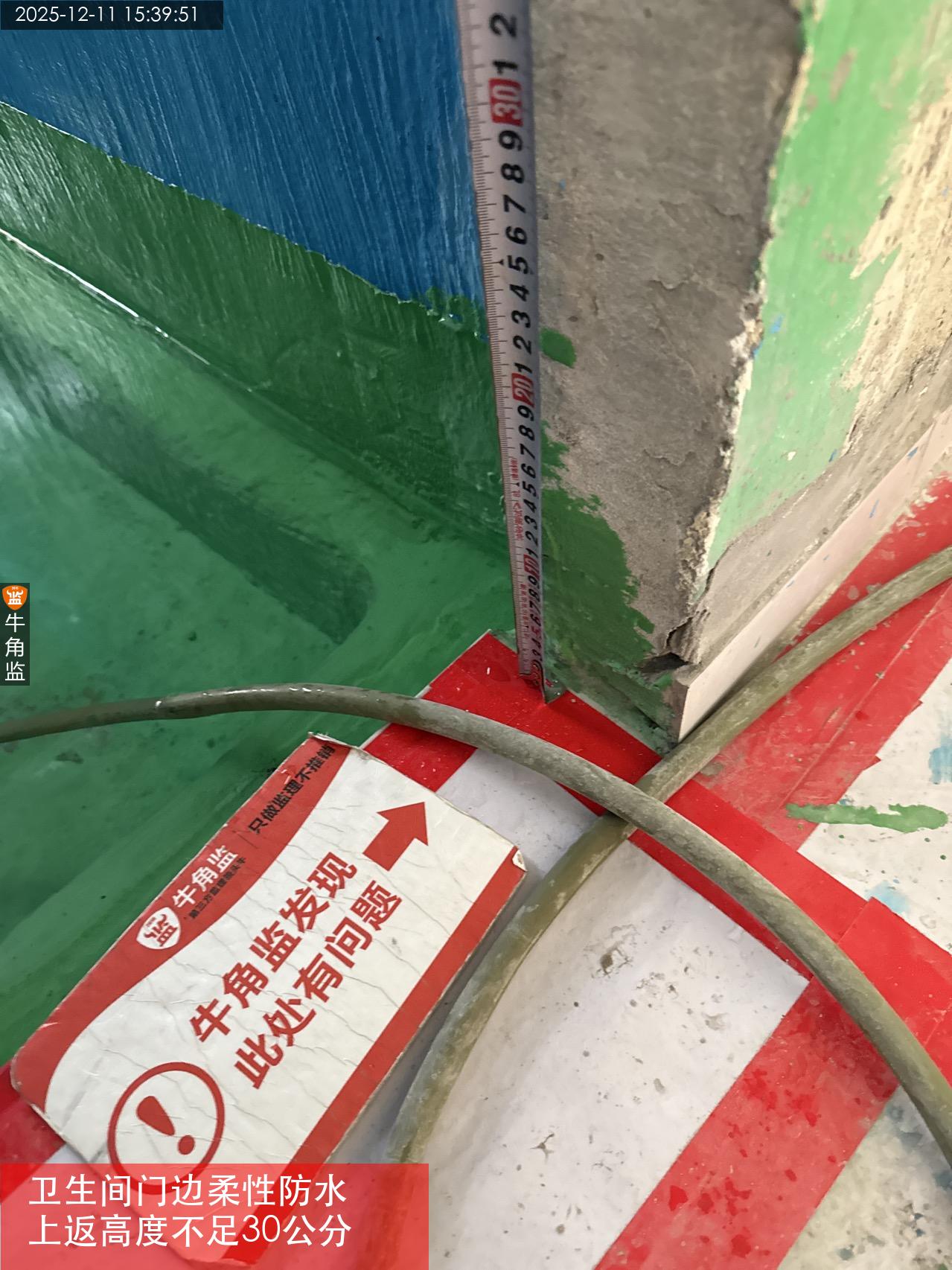

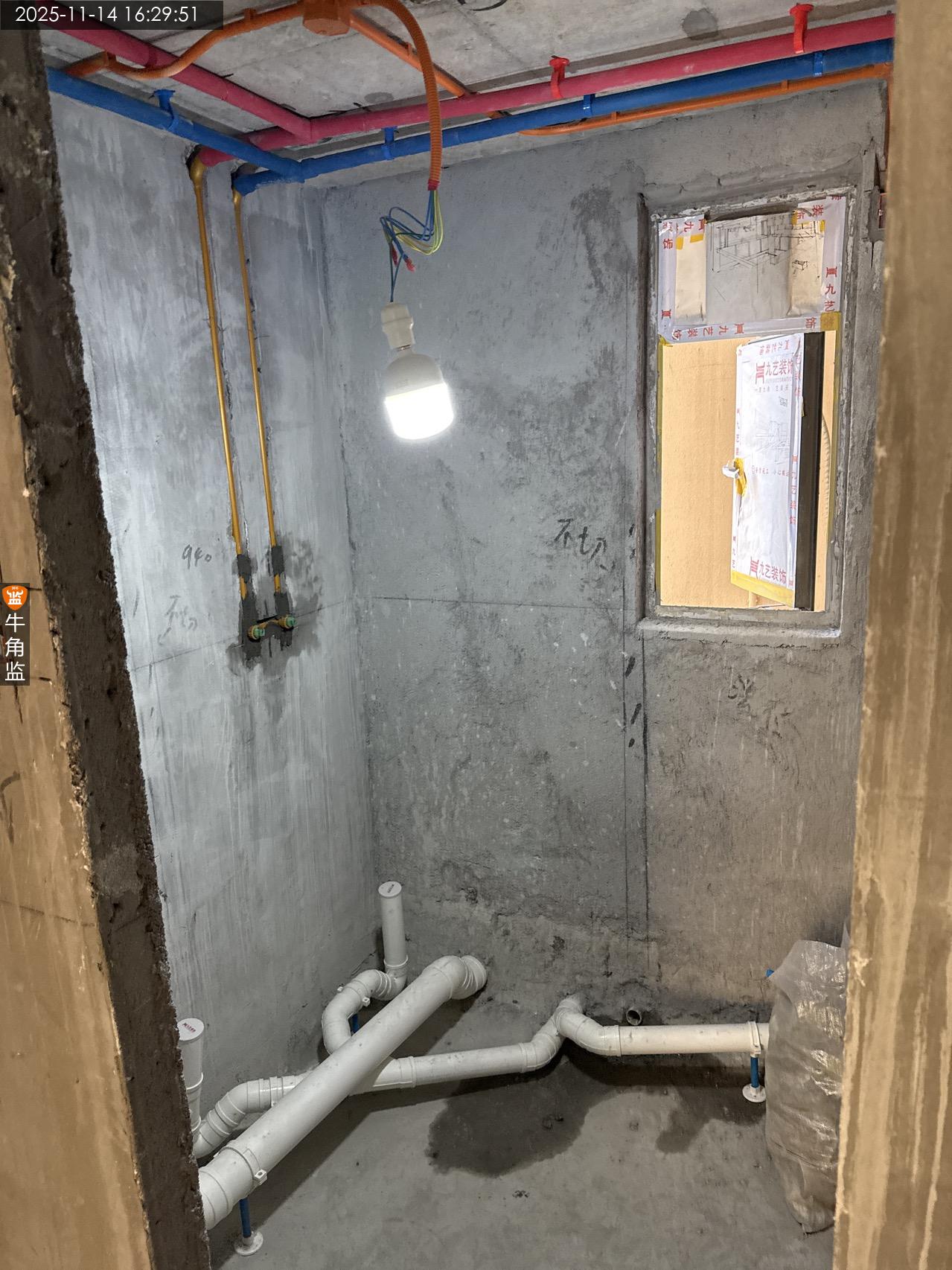

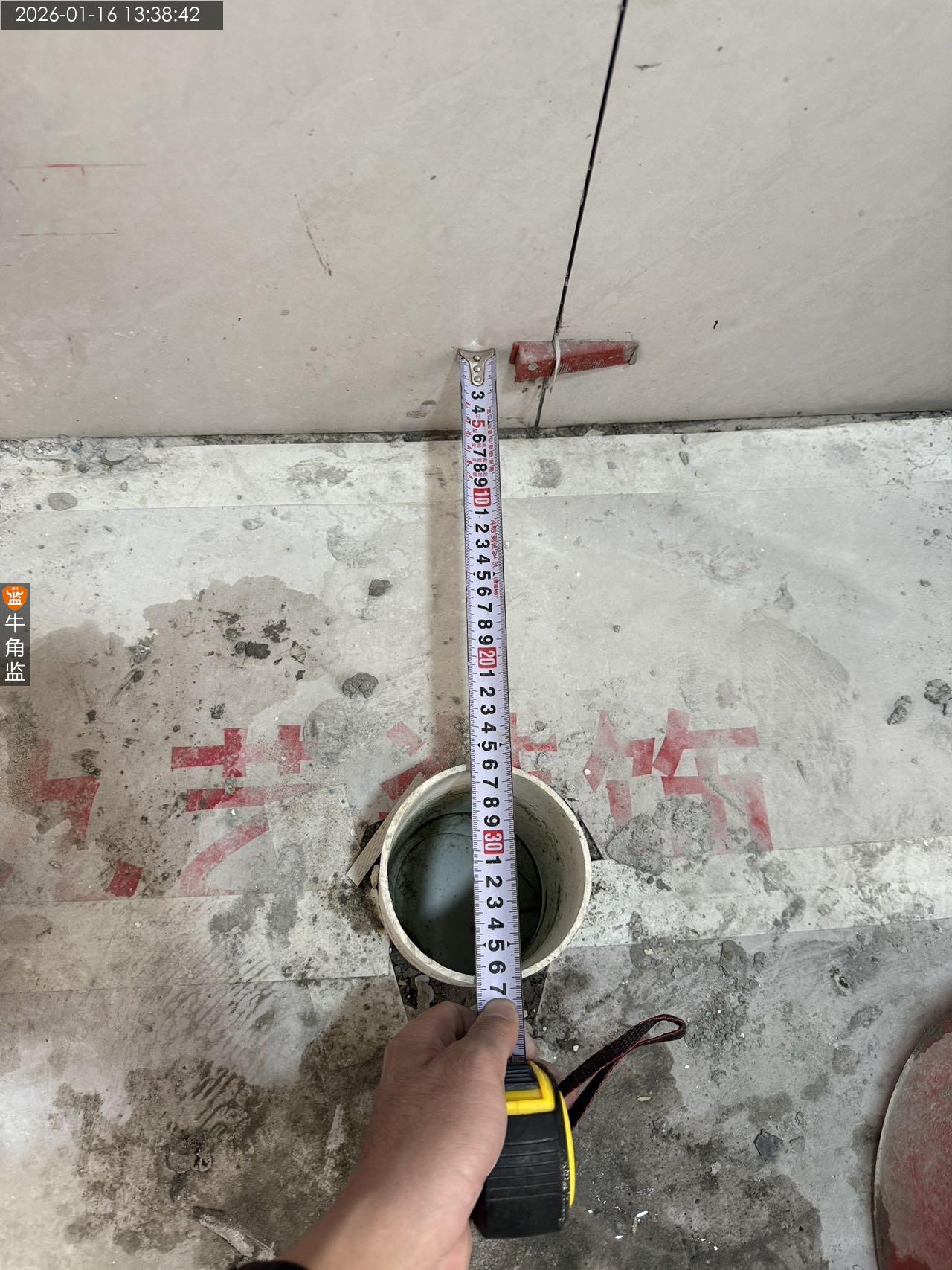

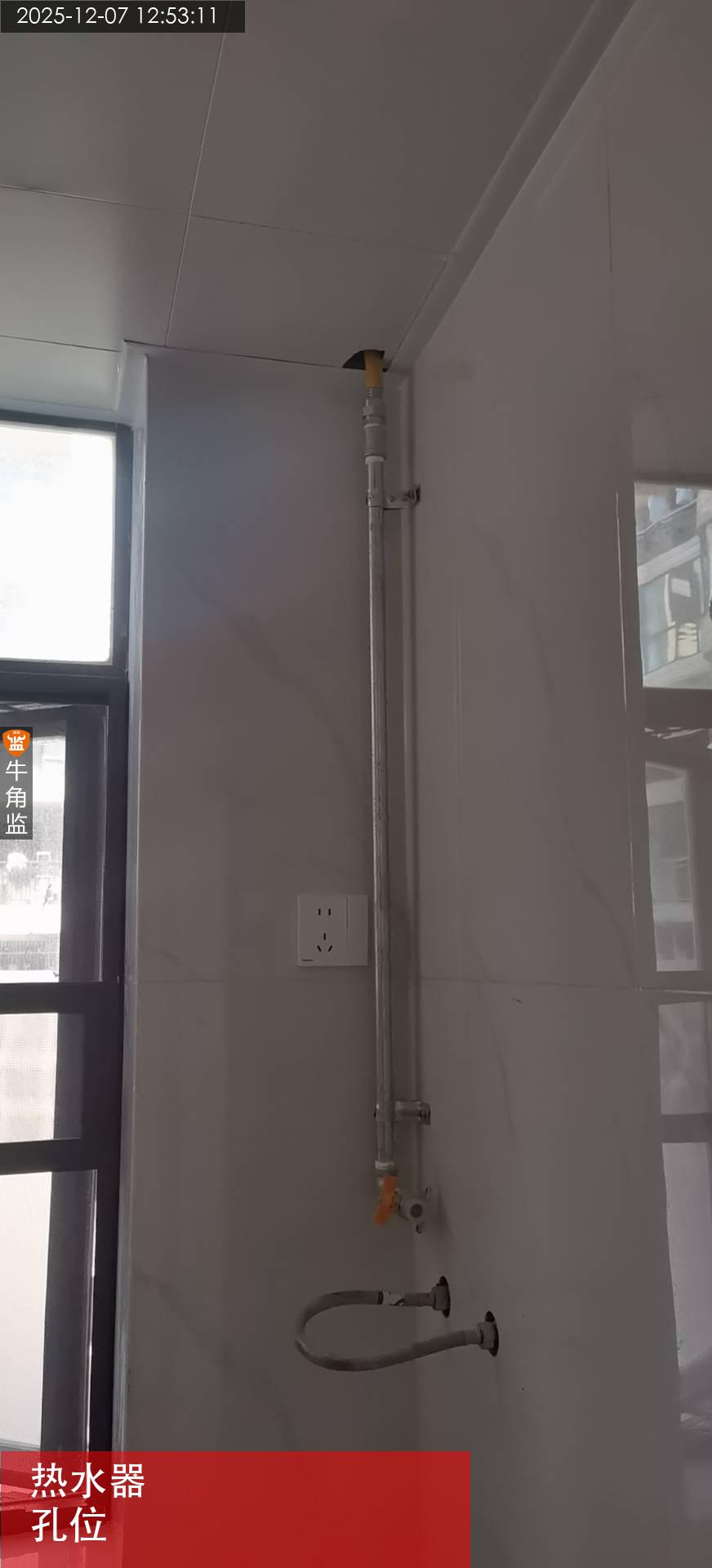

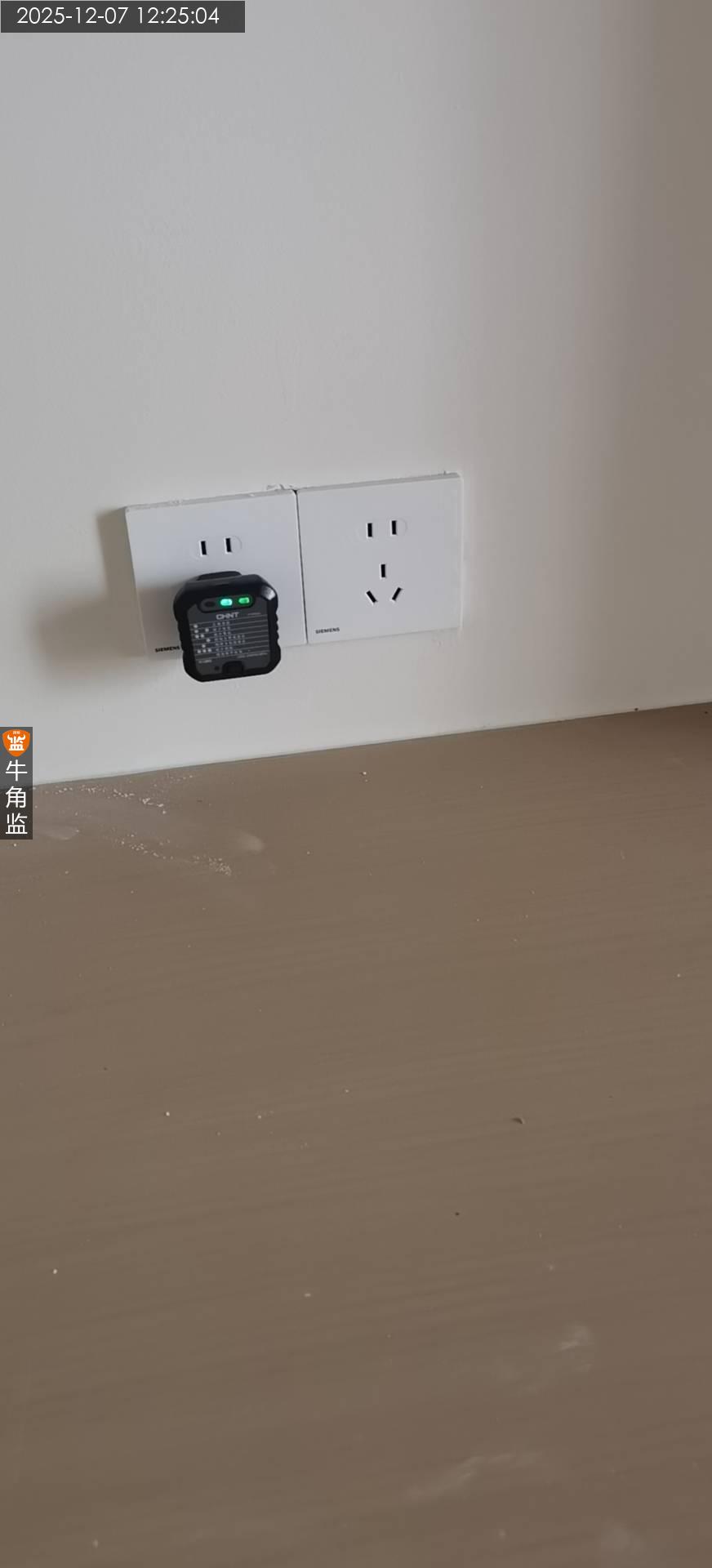

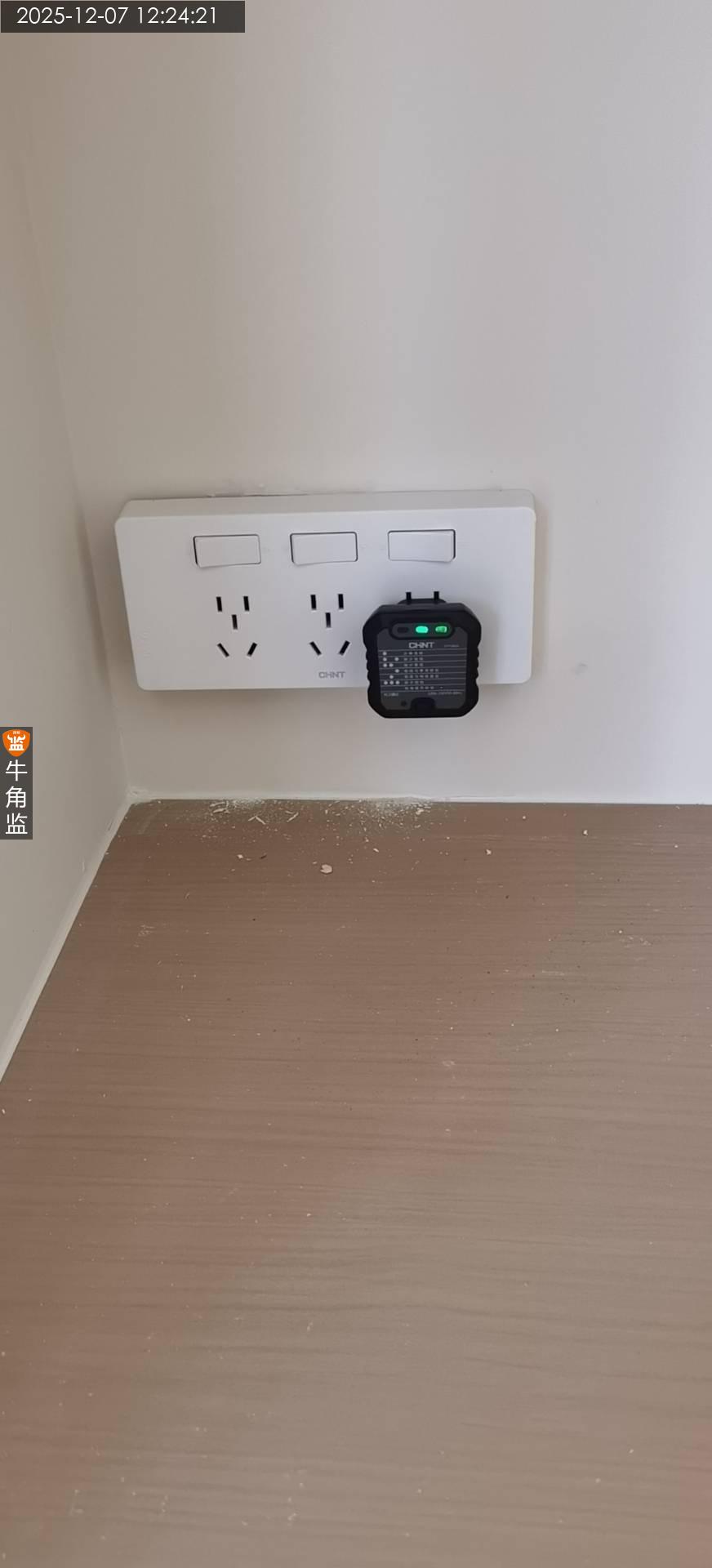

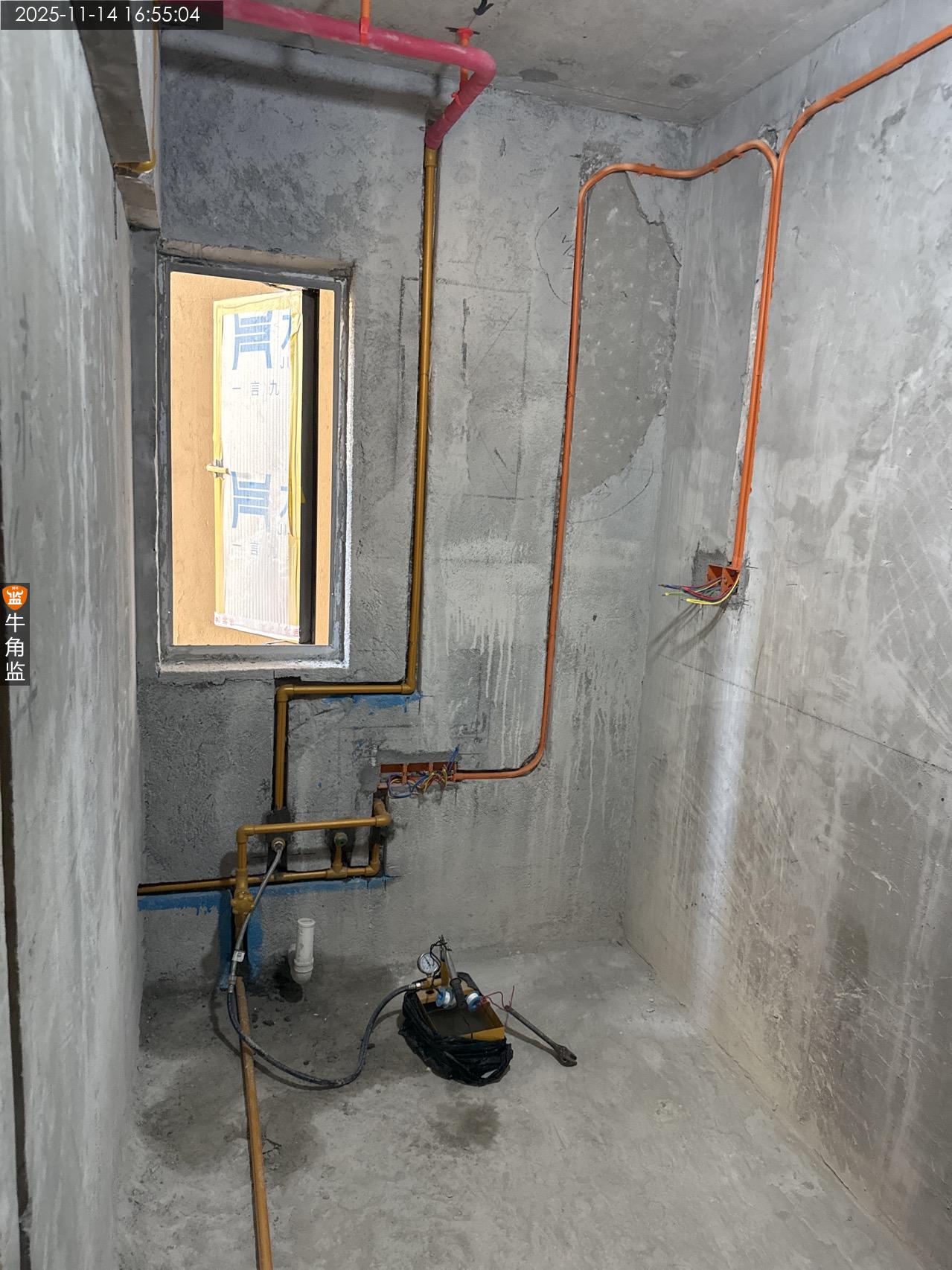

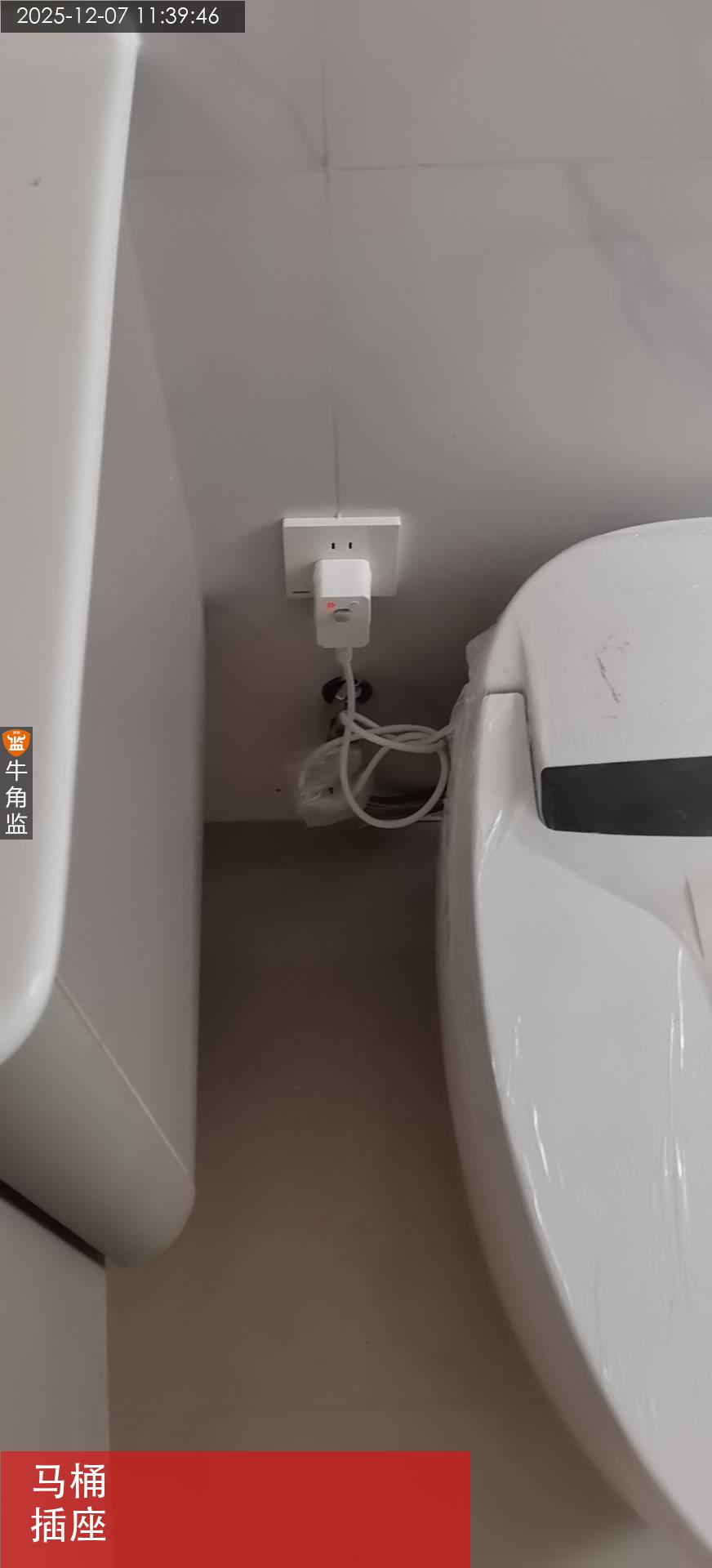

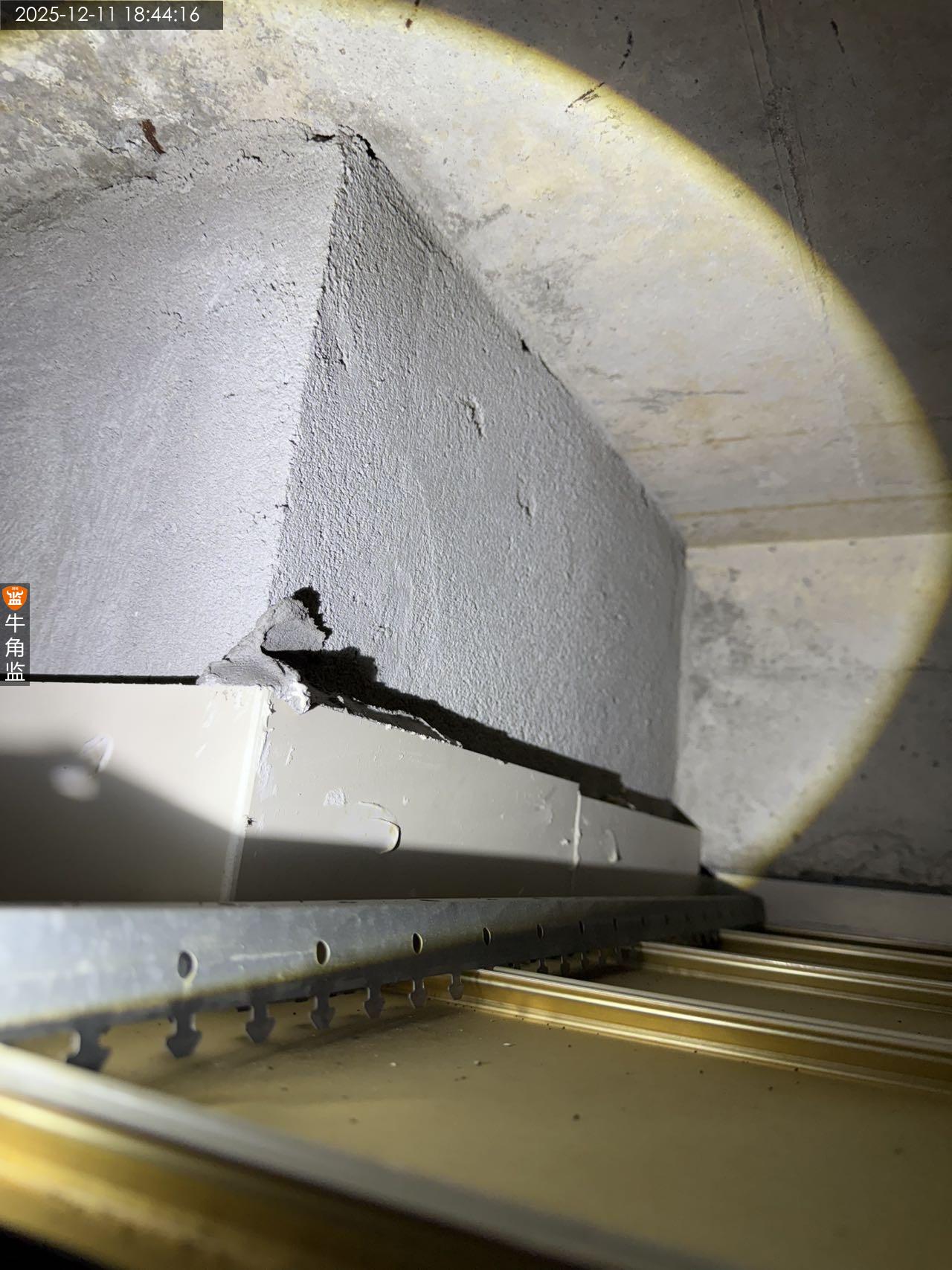

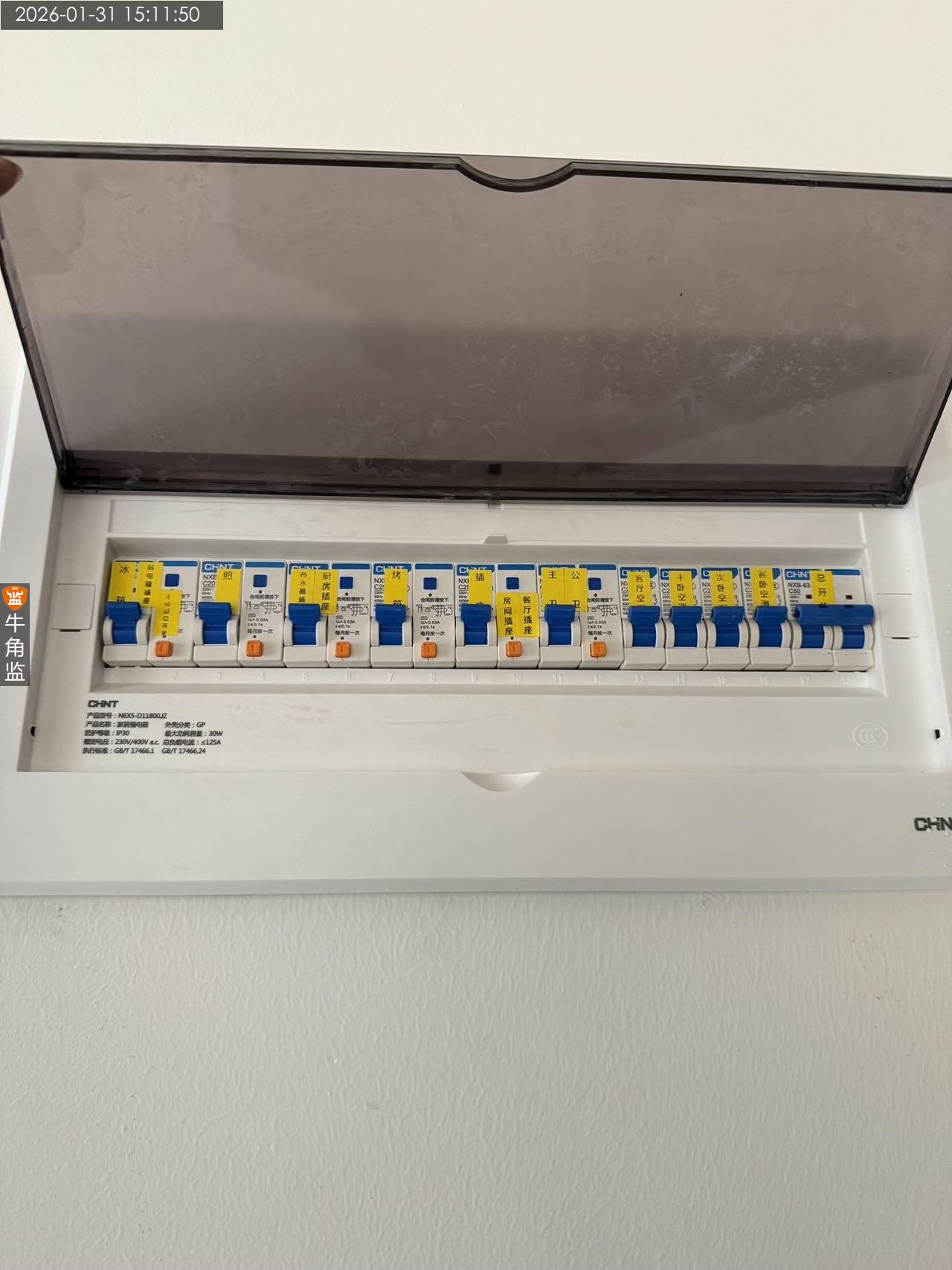

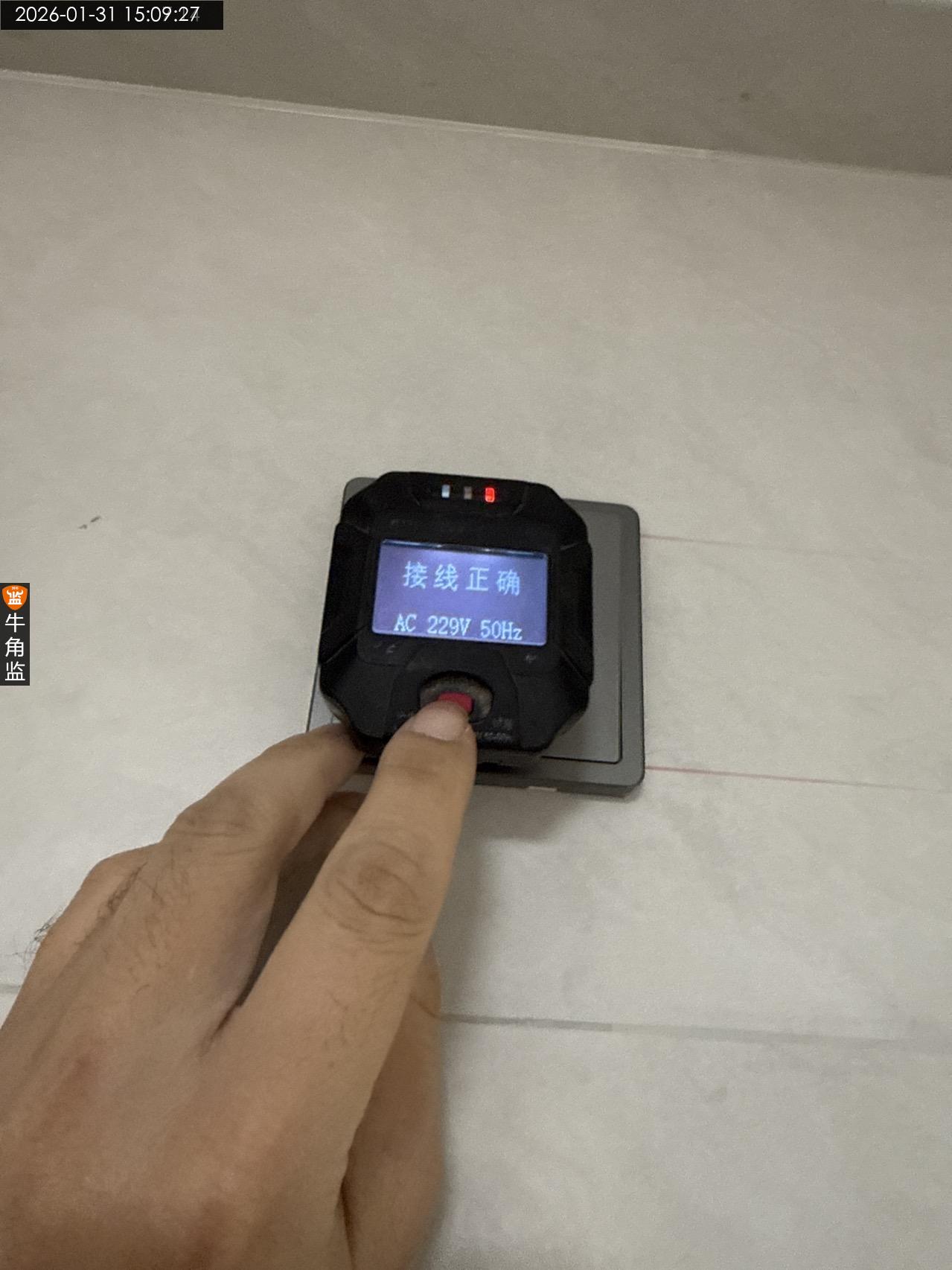

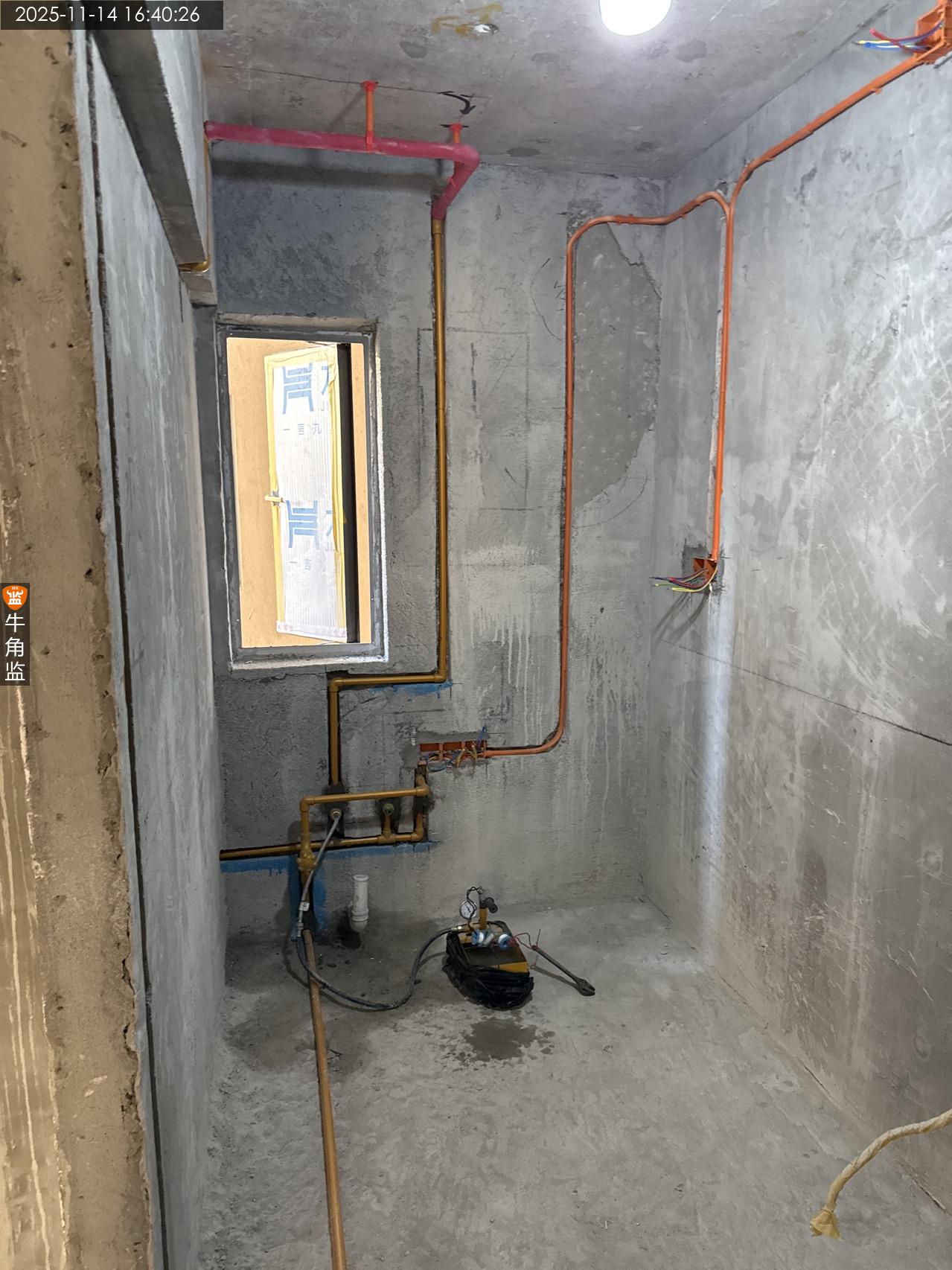

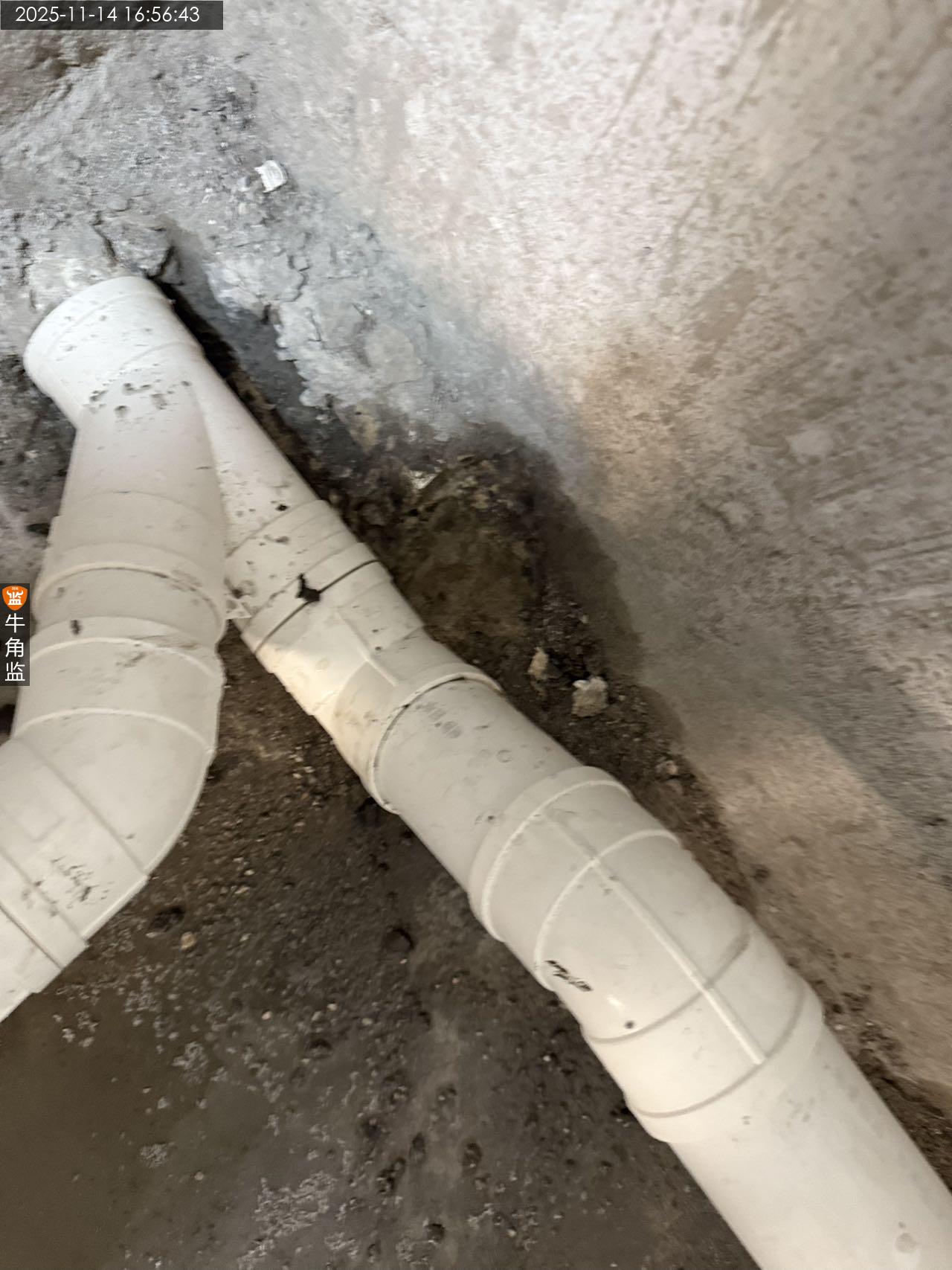

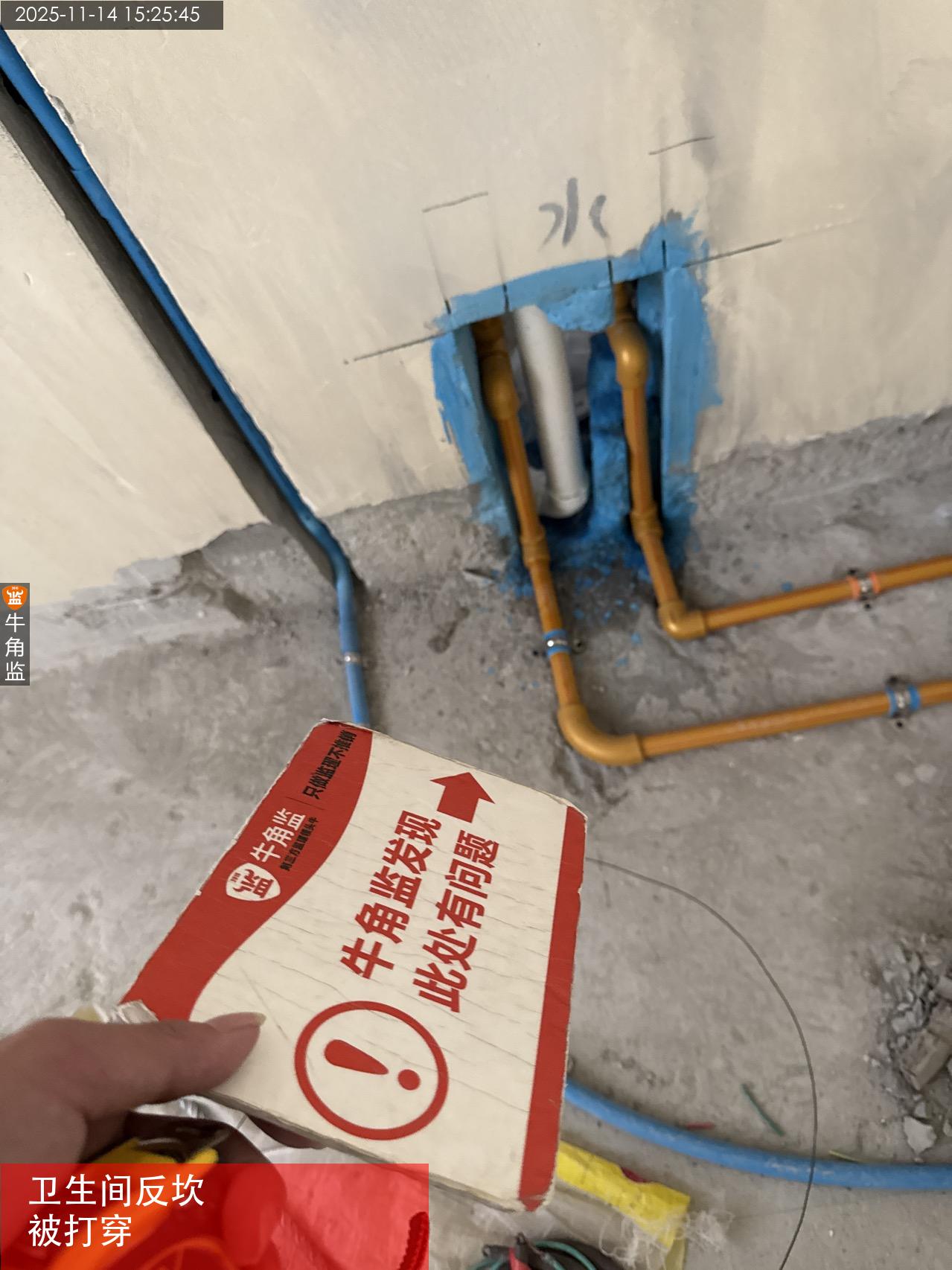

本次水电验收情况如下 本次检查内容及往期隐惠整改情况 1、今日一位电工师傅,在固定出水口。 2、使用水平尺测量花洒出水口,水平一致符合要求。 3、强电箱回路检查,上层,全屋照明,热水器2.5平专线。左侧,烤箱4平方专线,厨房4平方专线,照明,公卫2.5平方专线,冰箱4平方专线,下层三个房间普通插座,书房空调4平方专线,次卧空调4平方专线。主卫2.5平方专线,主卧空调4平方专线,客厅空调4平方专线,普插(餐厅,客厅,阳台),弱电箱电源插座。 往期隐患问题复检 1、往期问题还有部分未整改完,需要继续整改。 本次检查发现问题,整改建议及注意事项。 1、卫生间浴室柜区域做墙排,开槽打穿反坎。 ;整改建议:建议修复后做好堵漏处理,再重新补刷防水。 2、厨房给水管还未固定。整改建议:后期要求把给水管固定好。 3、阳台排水管堵塞排水不顺。整改建议:建议到楼下打开检修盖疏通。 4、现场有部分电位与图纸对不上,需要业主现场确认是否有改动,是否满足后期设计以及生活需求。 5、现阶段可以通知燃气公司上门更改燃气管。 后期施工建议 1、厨房,卫生间,防水涂刷高度要求统一到贴砖高度,做防水前需要把墙面及地面空鼓先拆除修复。 2、防水材料需要用符合执行标准的产品施工,例如符合JC/T2090-2011或GB/T23445-2009 I型 通用型刷墙 II型柔韧性刷地)墙面用通用型、地面使用柔韧性防水涂料,阴角管底部需设置防水附加层 3、墙面防水涂刷应均匀一致,不得漏刷,不可有沙眼气泡透底等现象 4、防水施工前要清理基层、再找平二次排水为最低点。 5、地面柔性防水上返墙面高度要求30公分。 6、沉箱阴角做“圆弧角”处理 7、闭水高度不低于门槛石高度,厨卫,阳台闭水试验不应小于48小时。
2025-11-14
黄埔区万********8533
设 计 师:未知
施工队长:金工
工地面积:100.00㎡
装修总价:0.00
本次评价:C
本次评语:

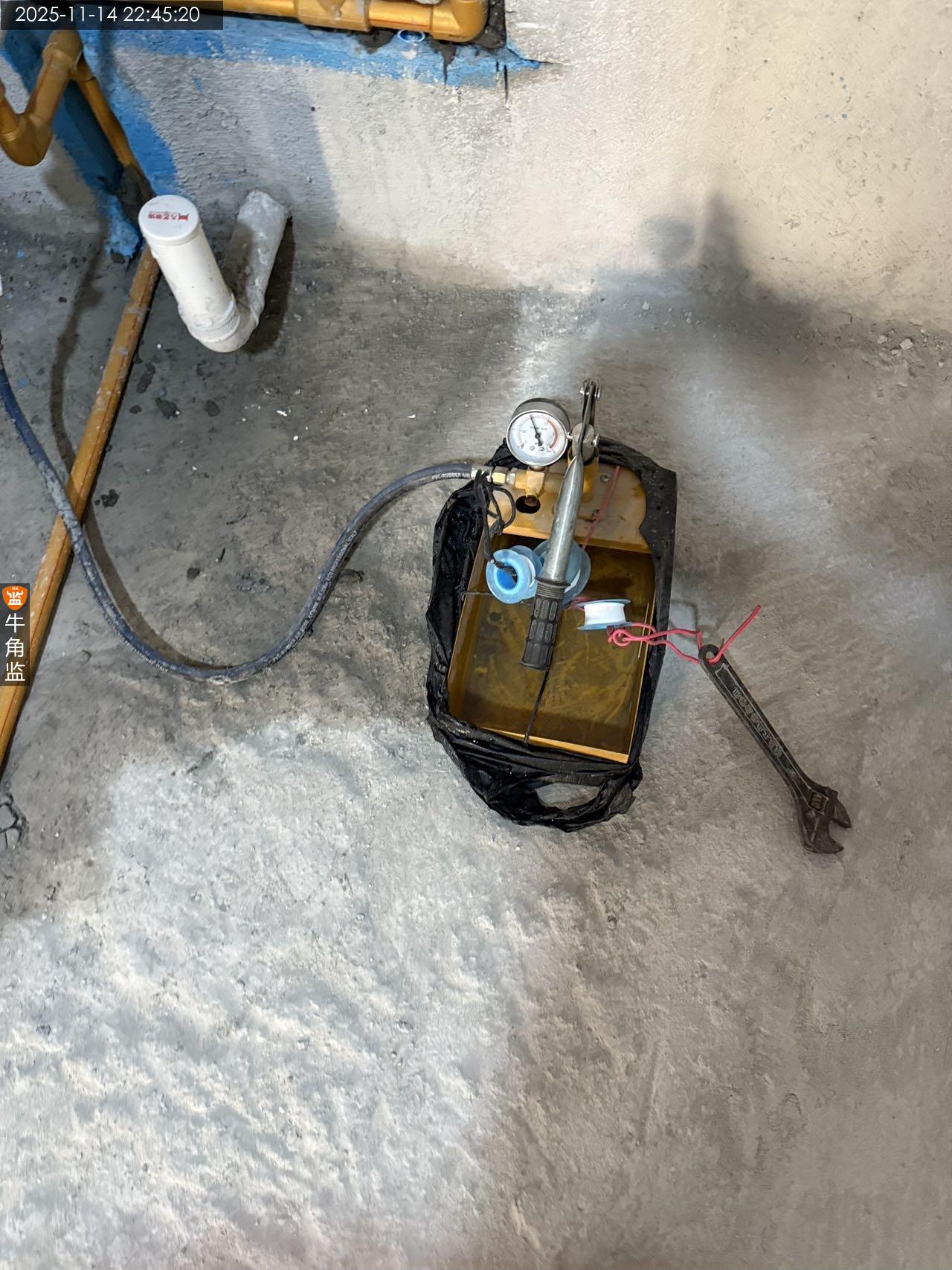

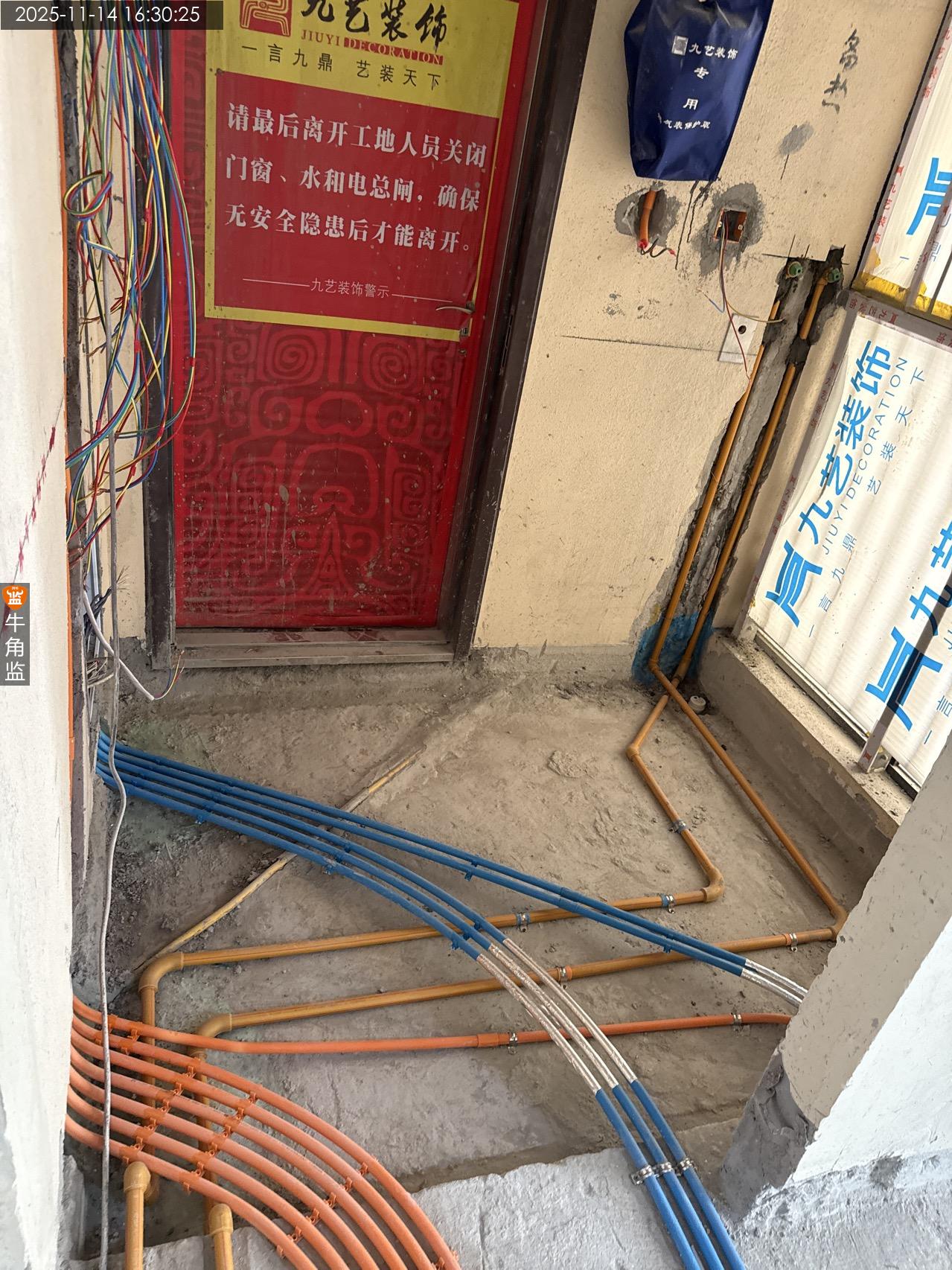

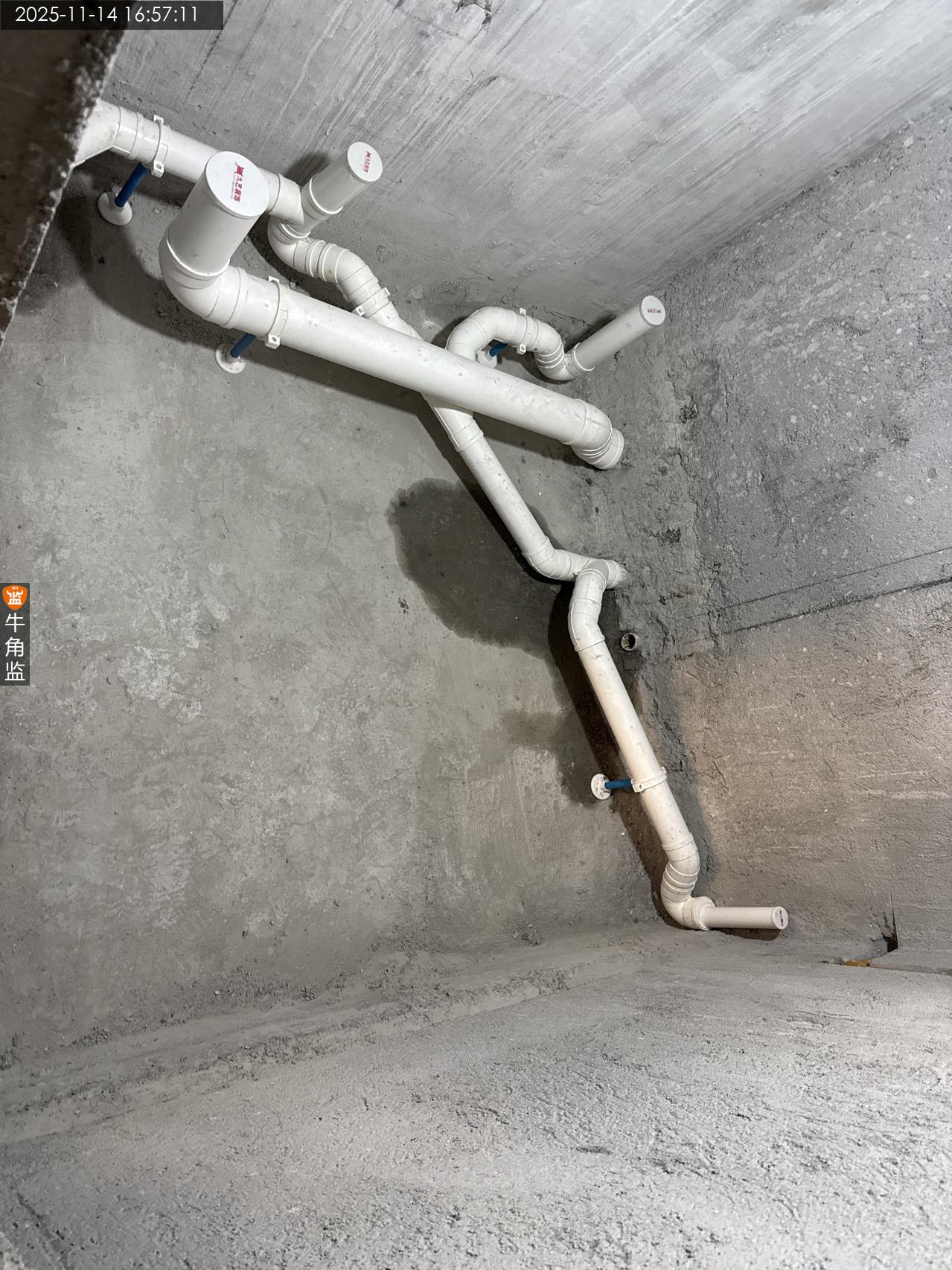

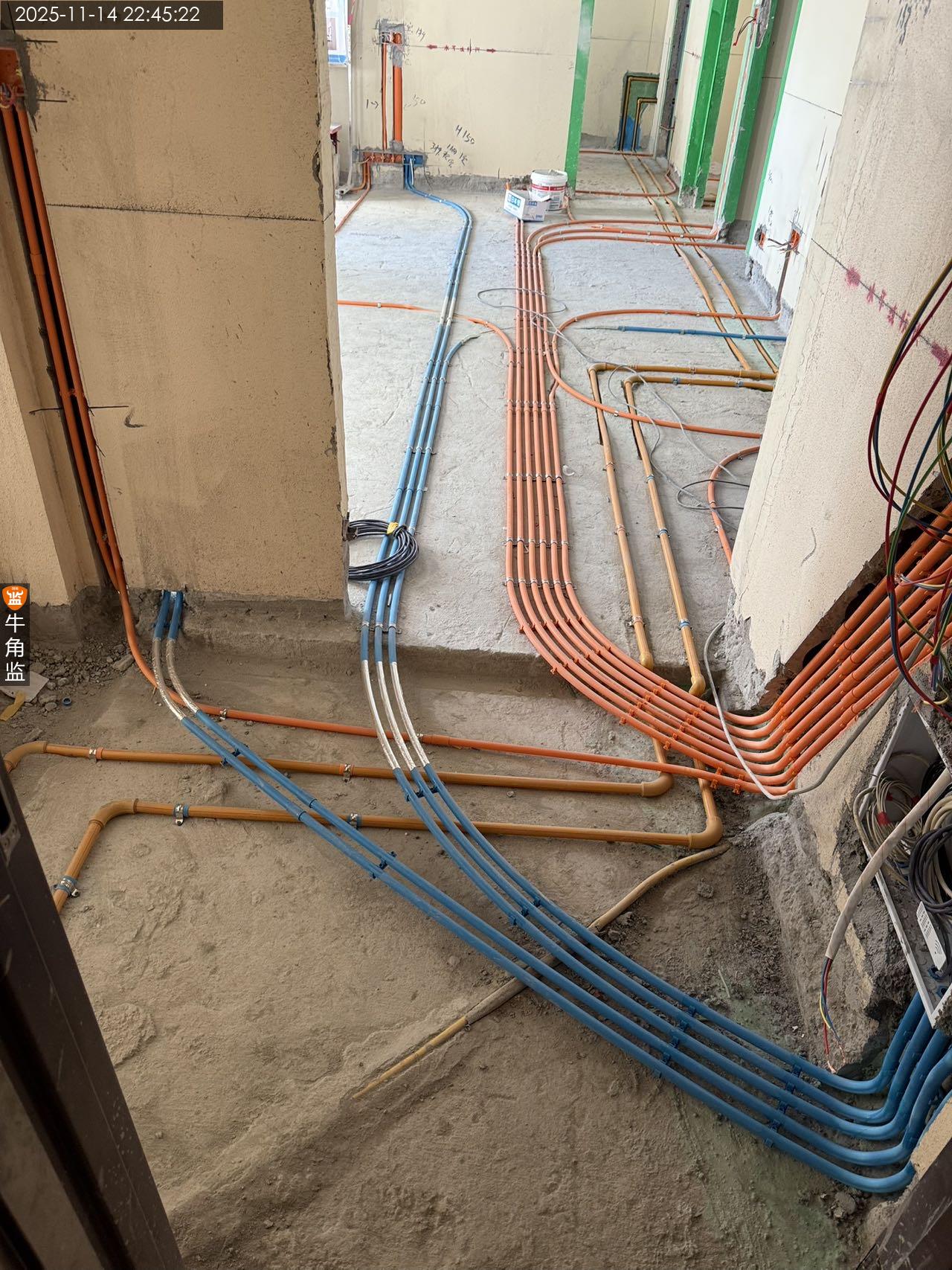

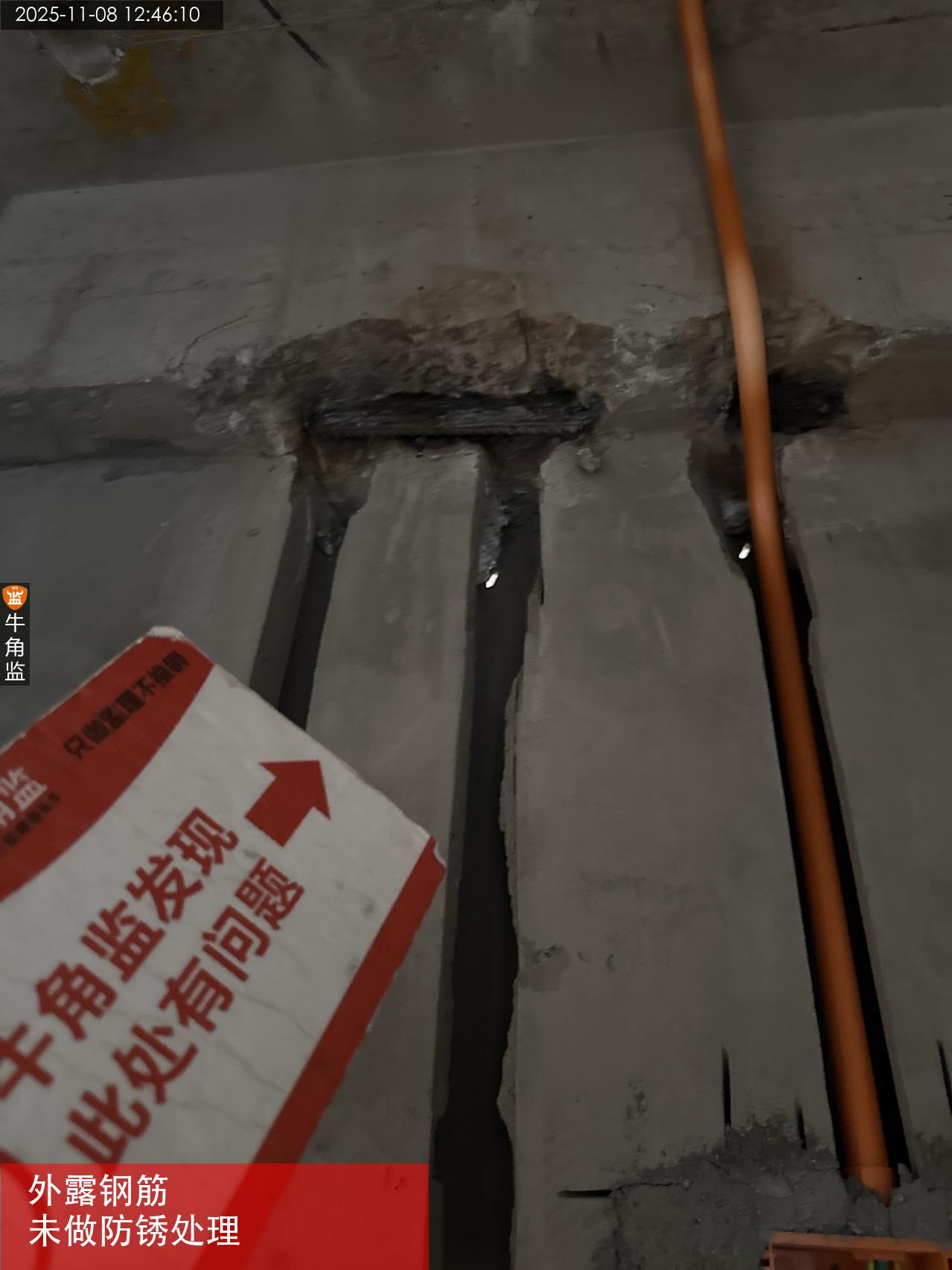

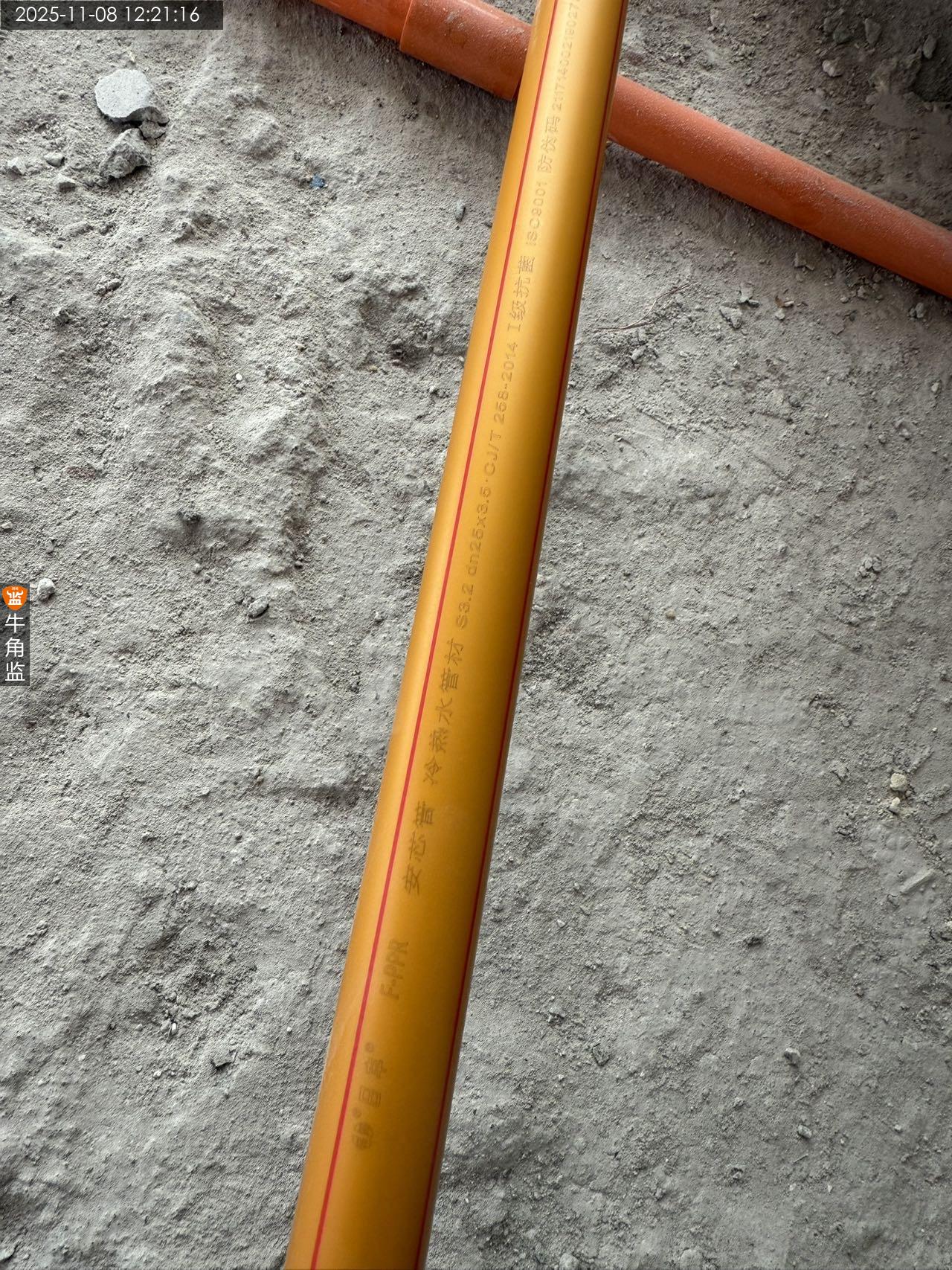

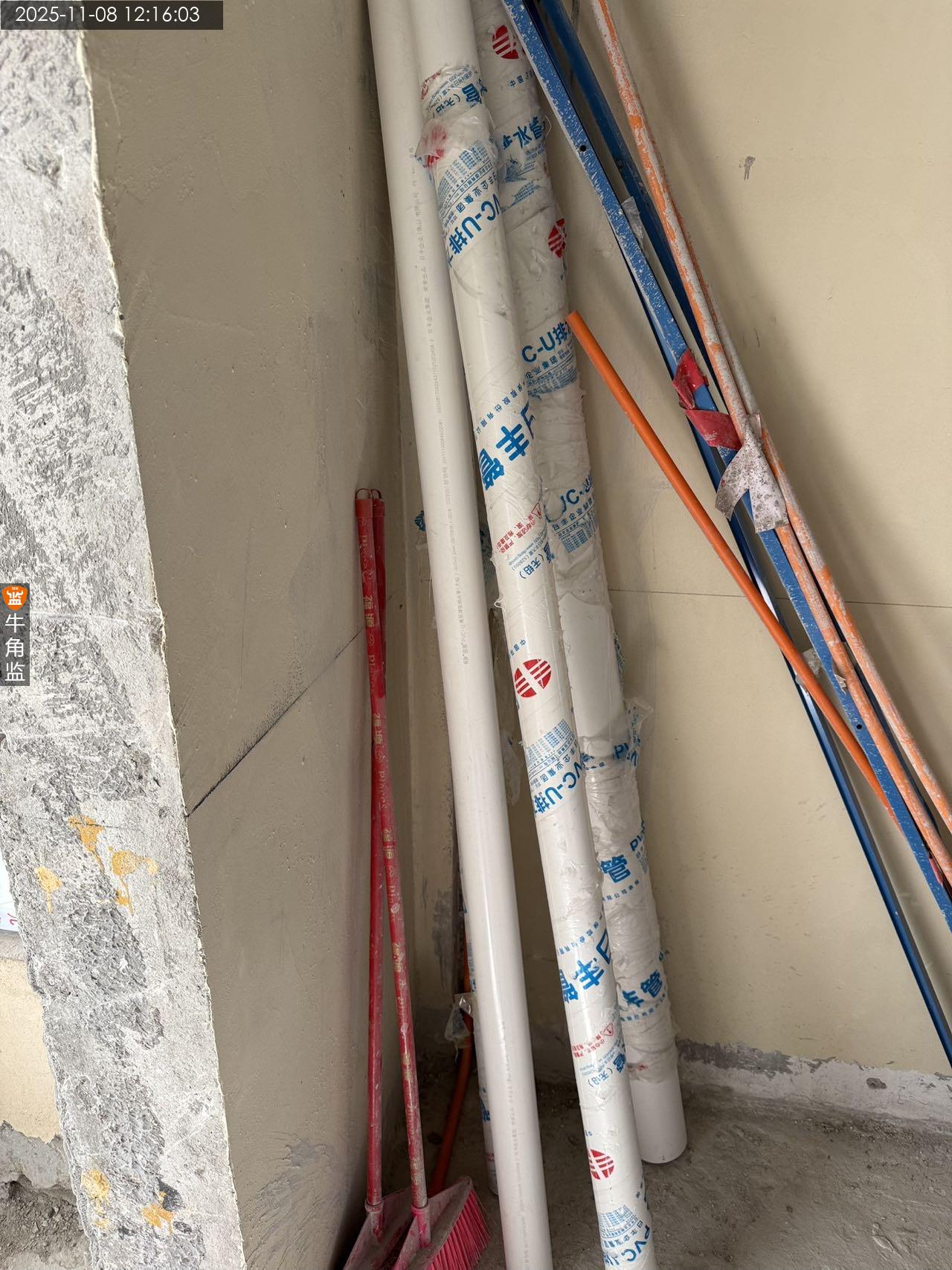

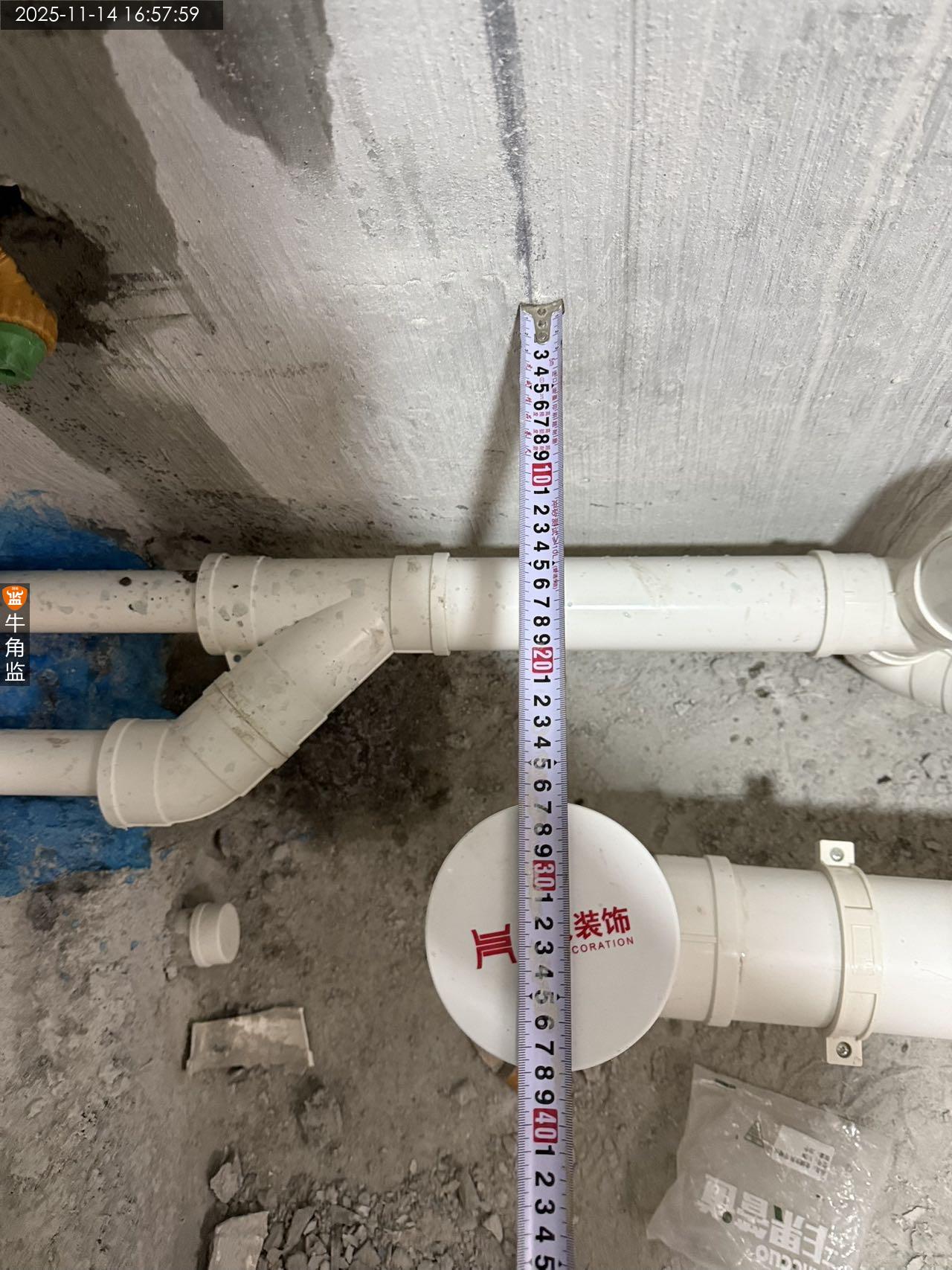

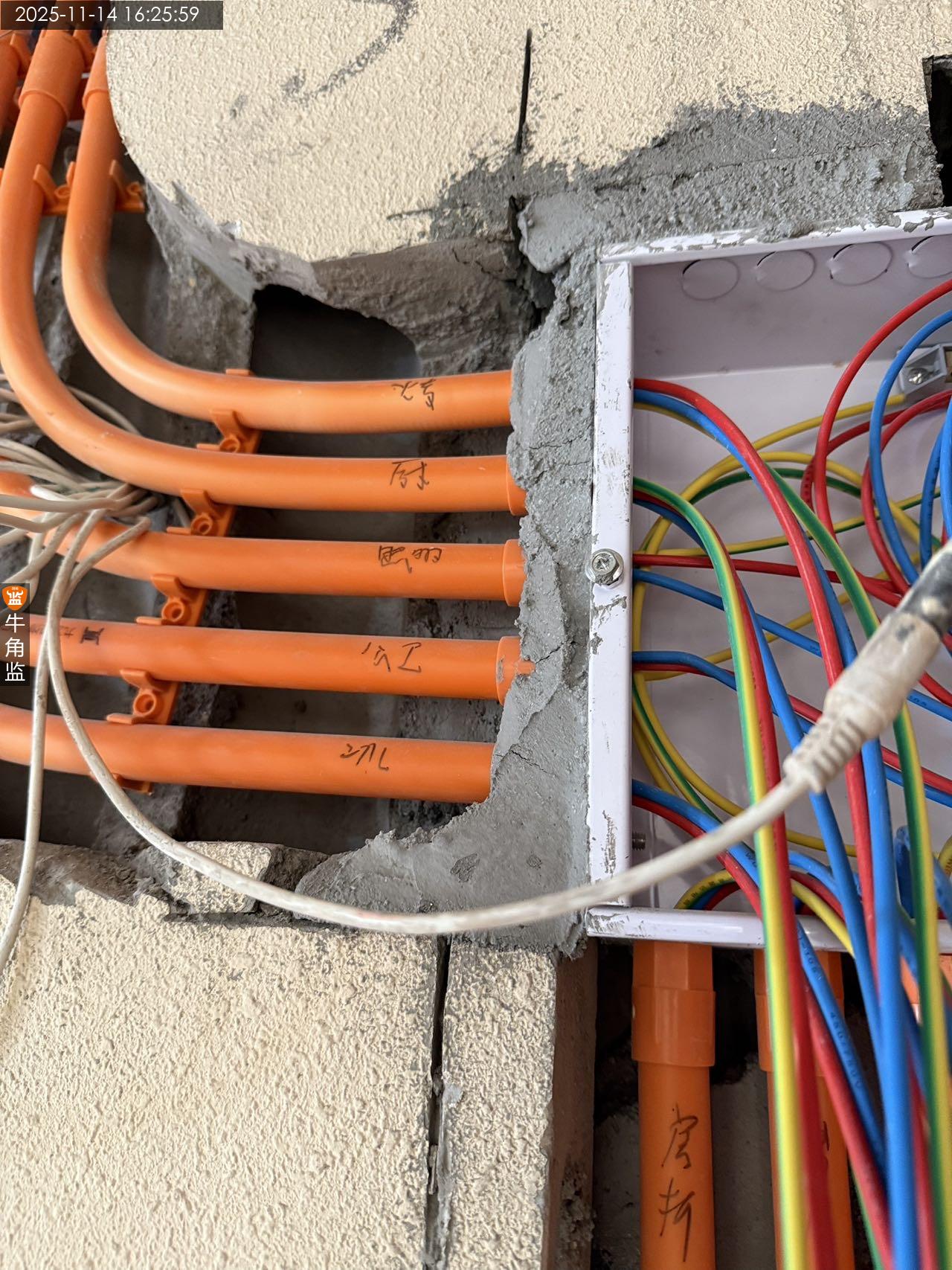

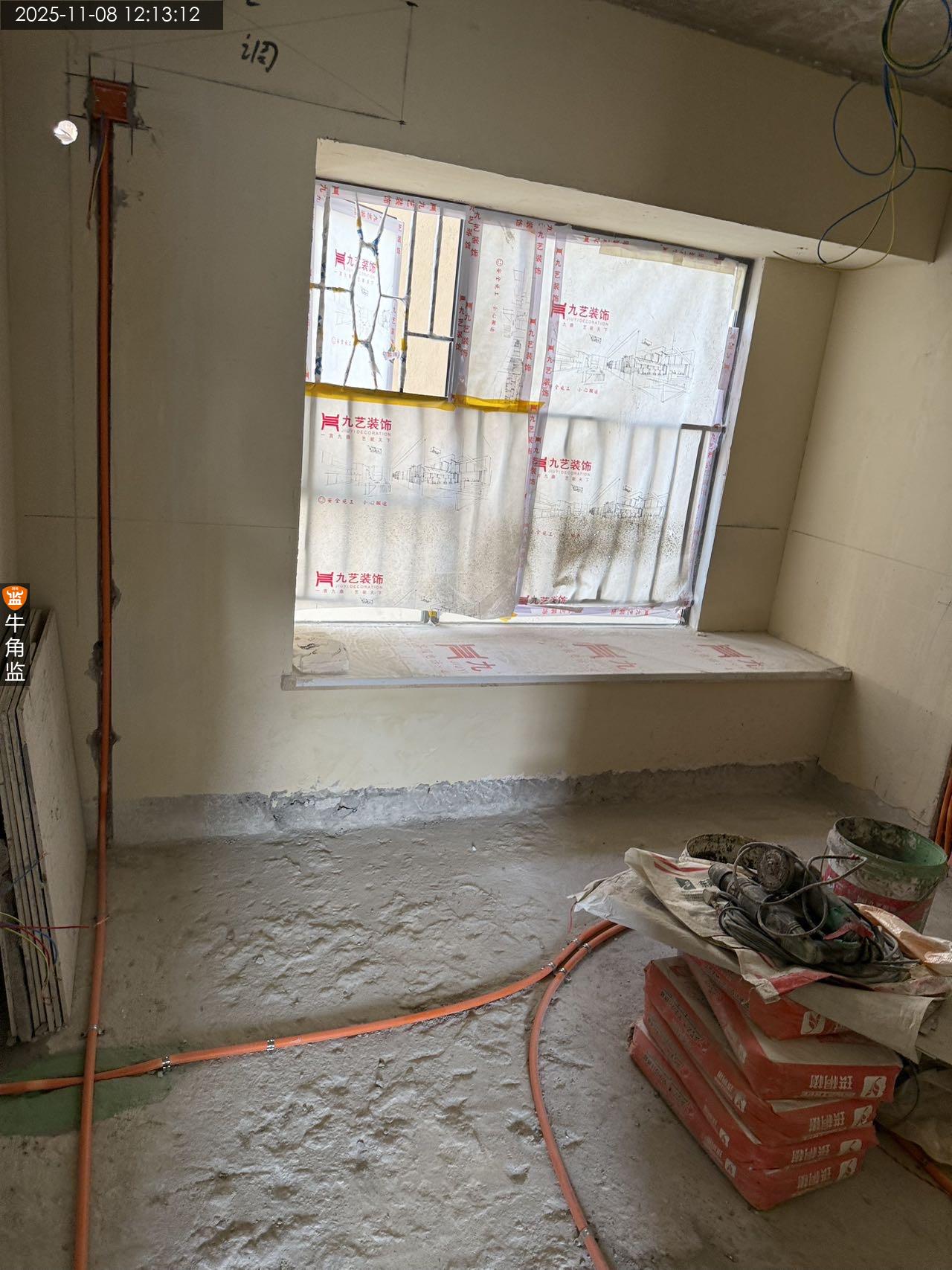

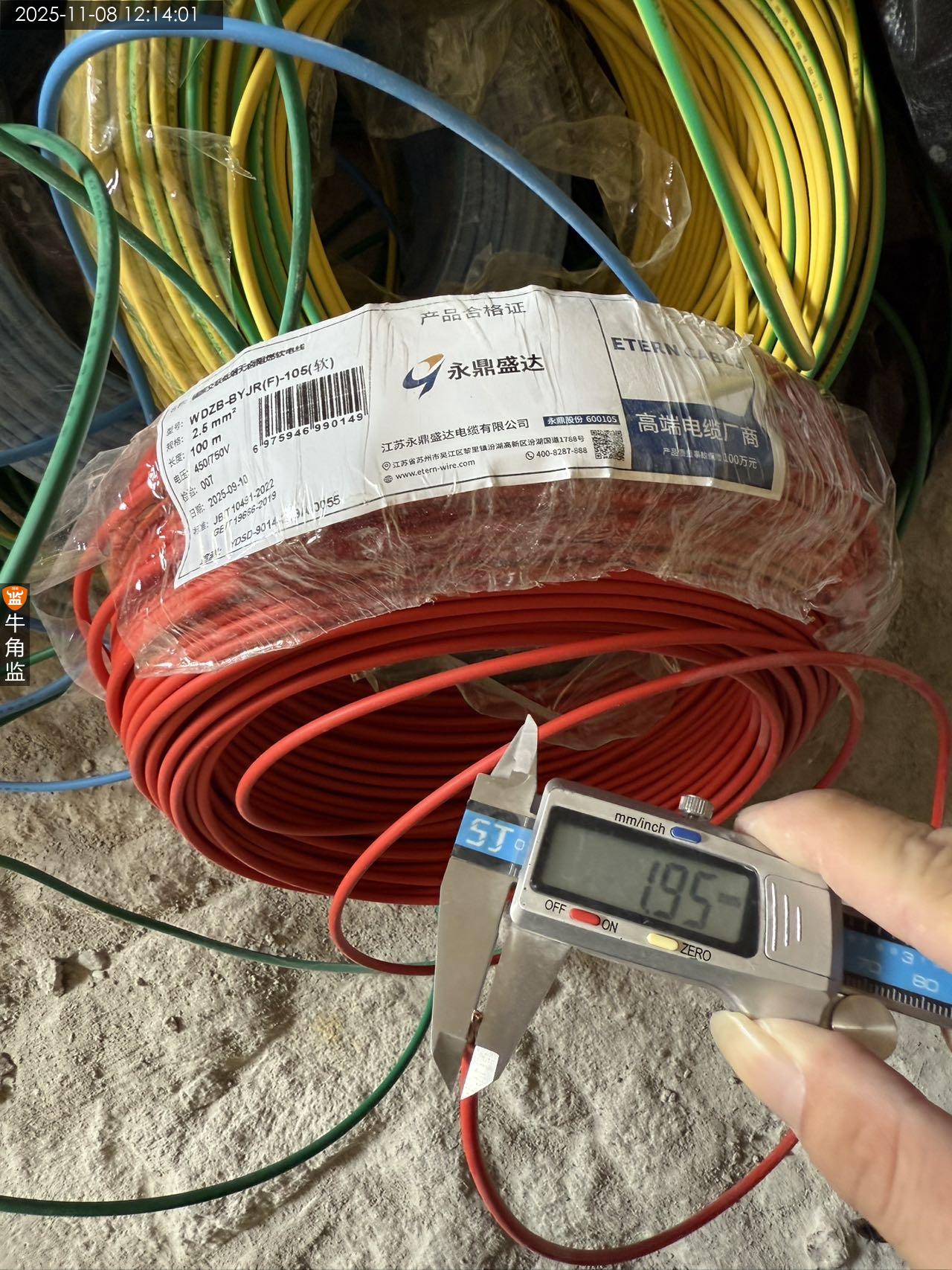

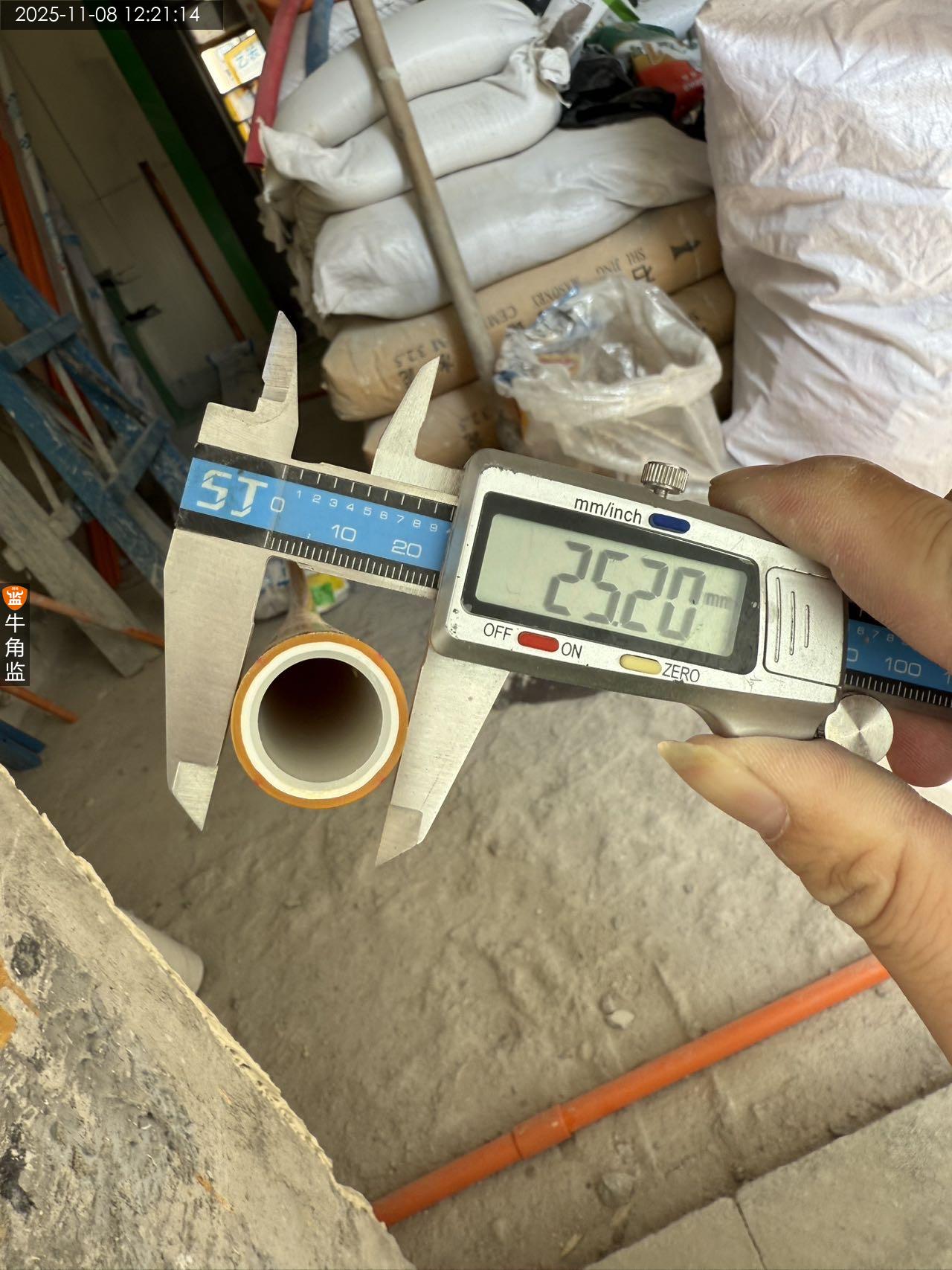

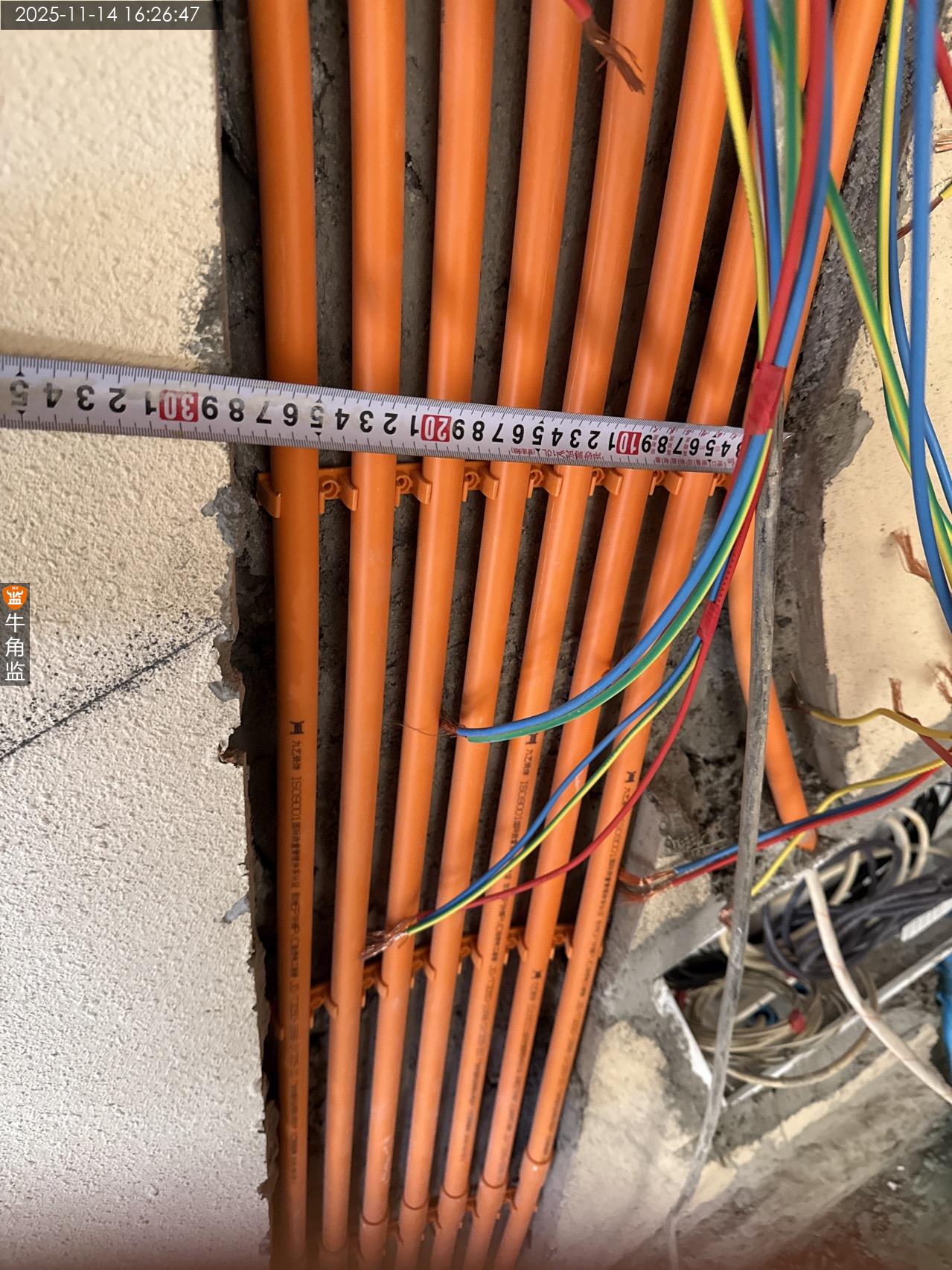

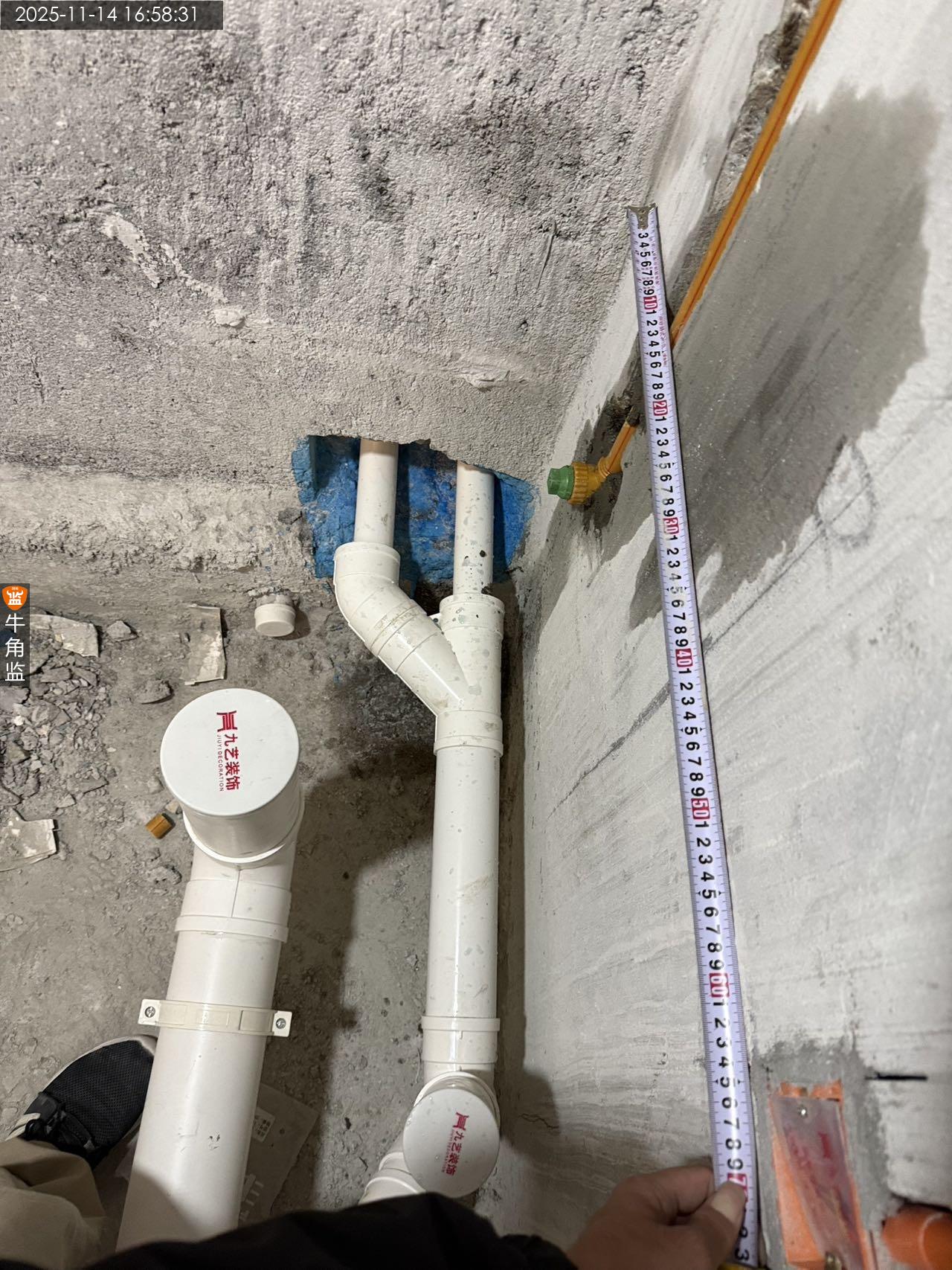

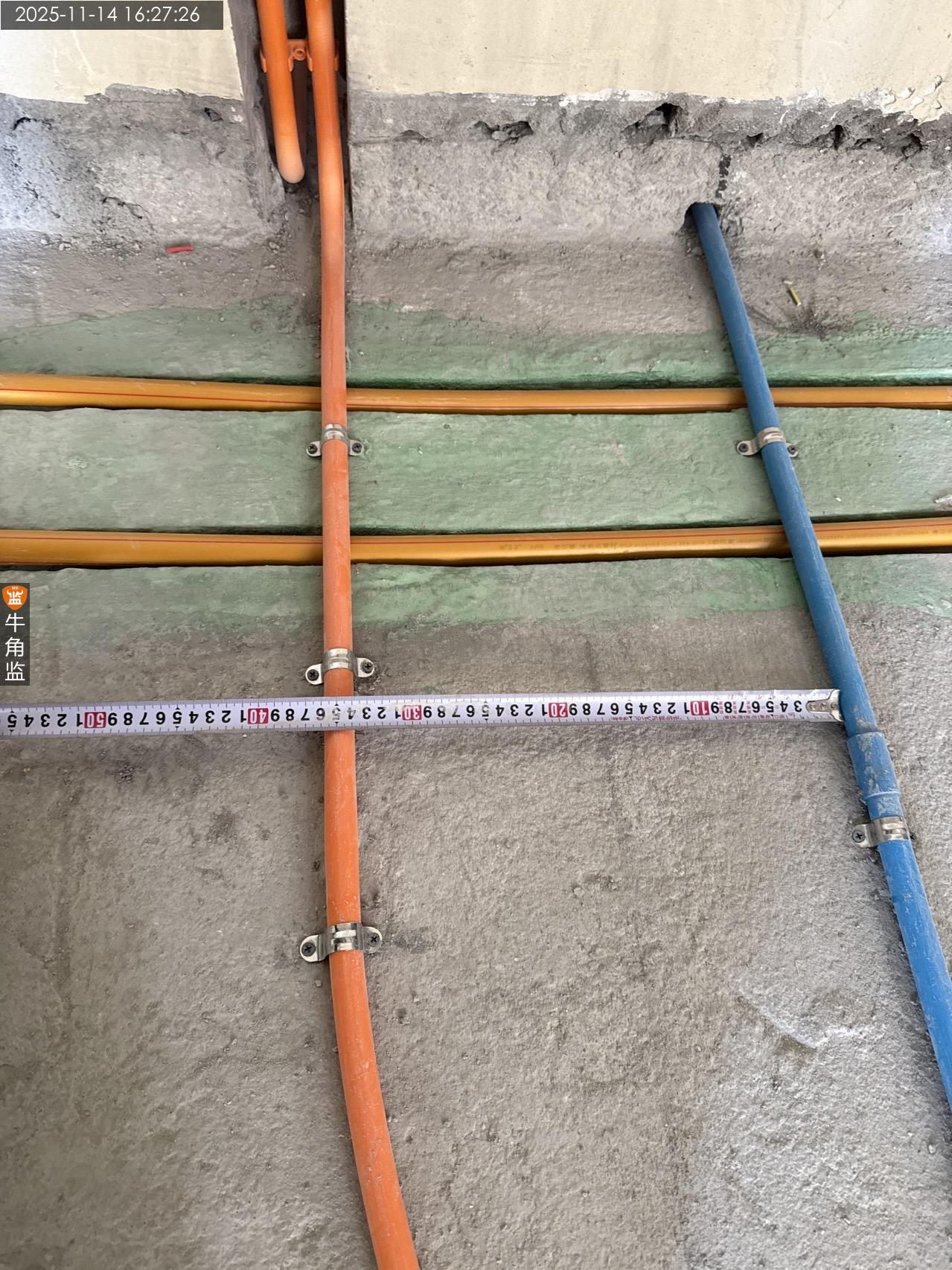

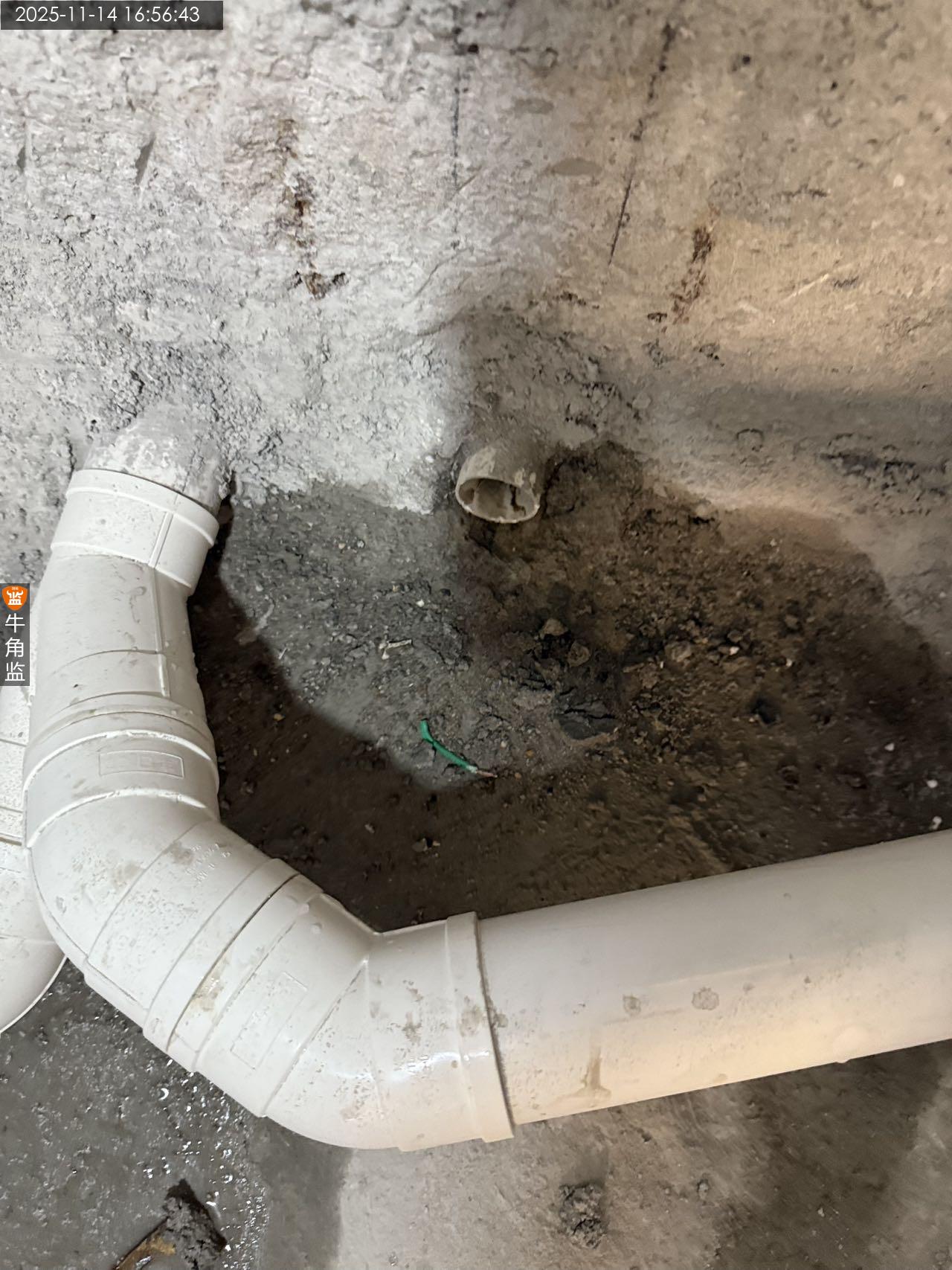

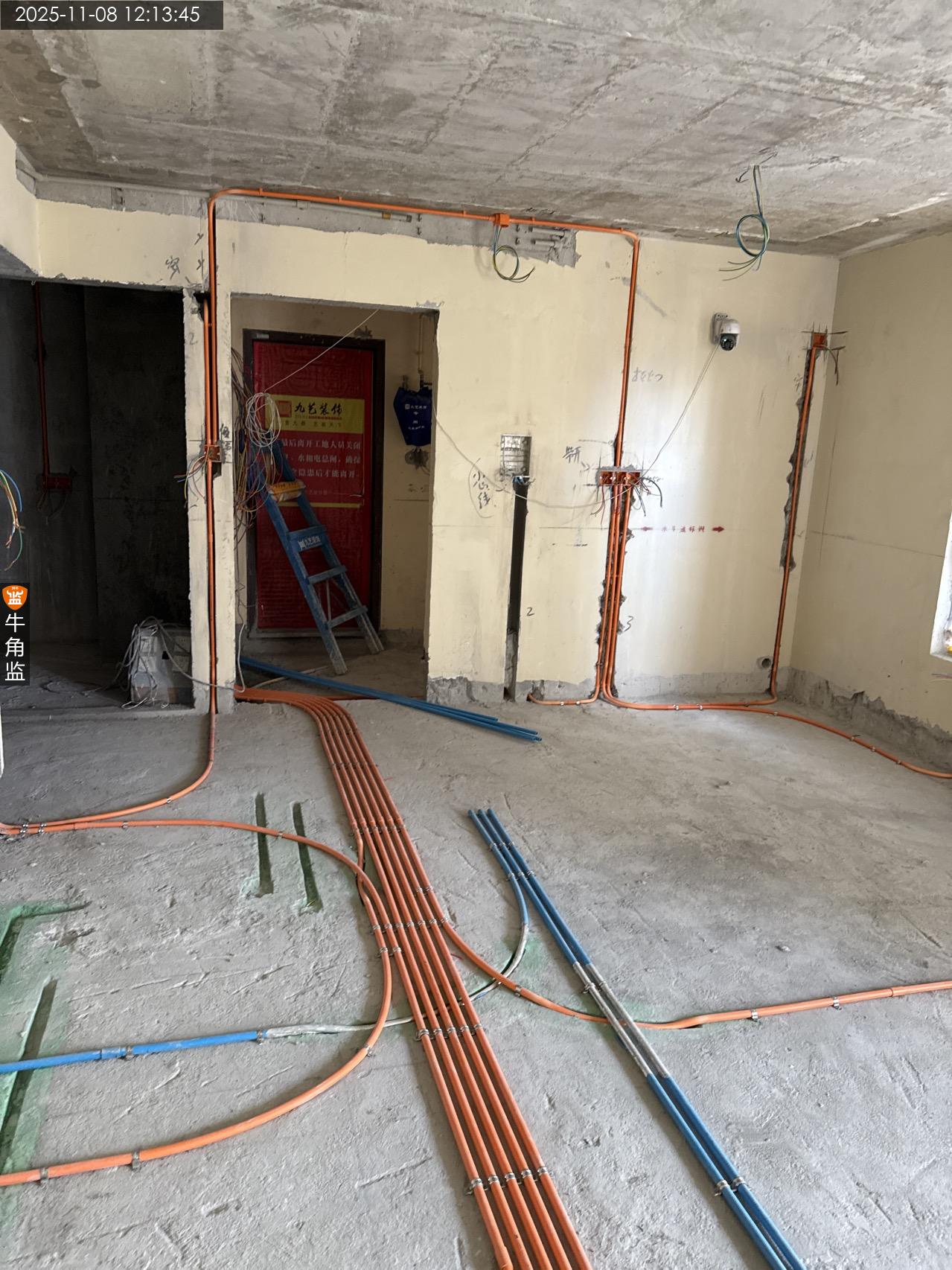

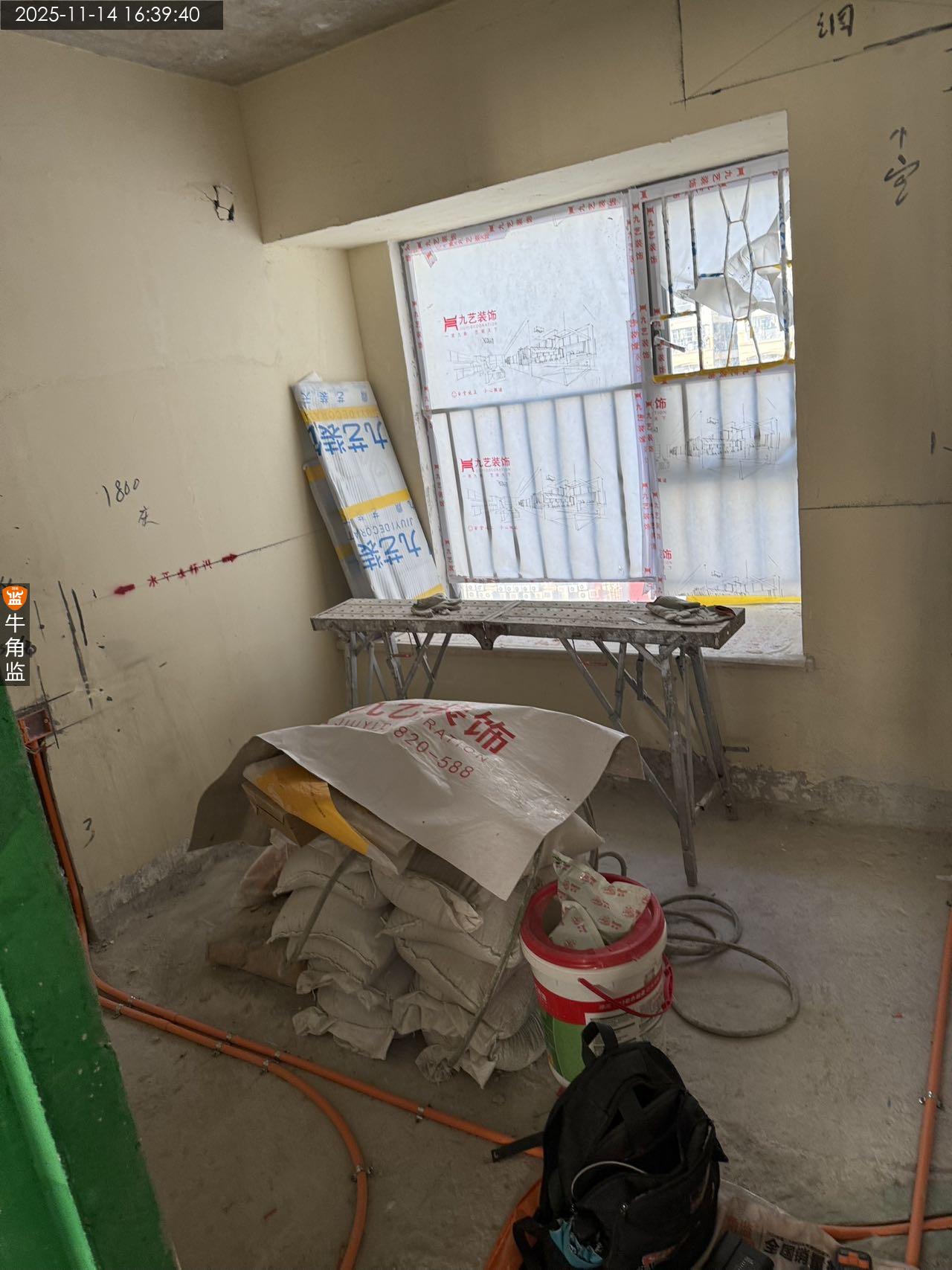

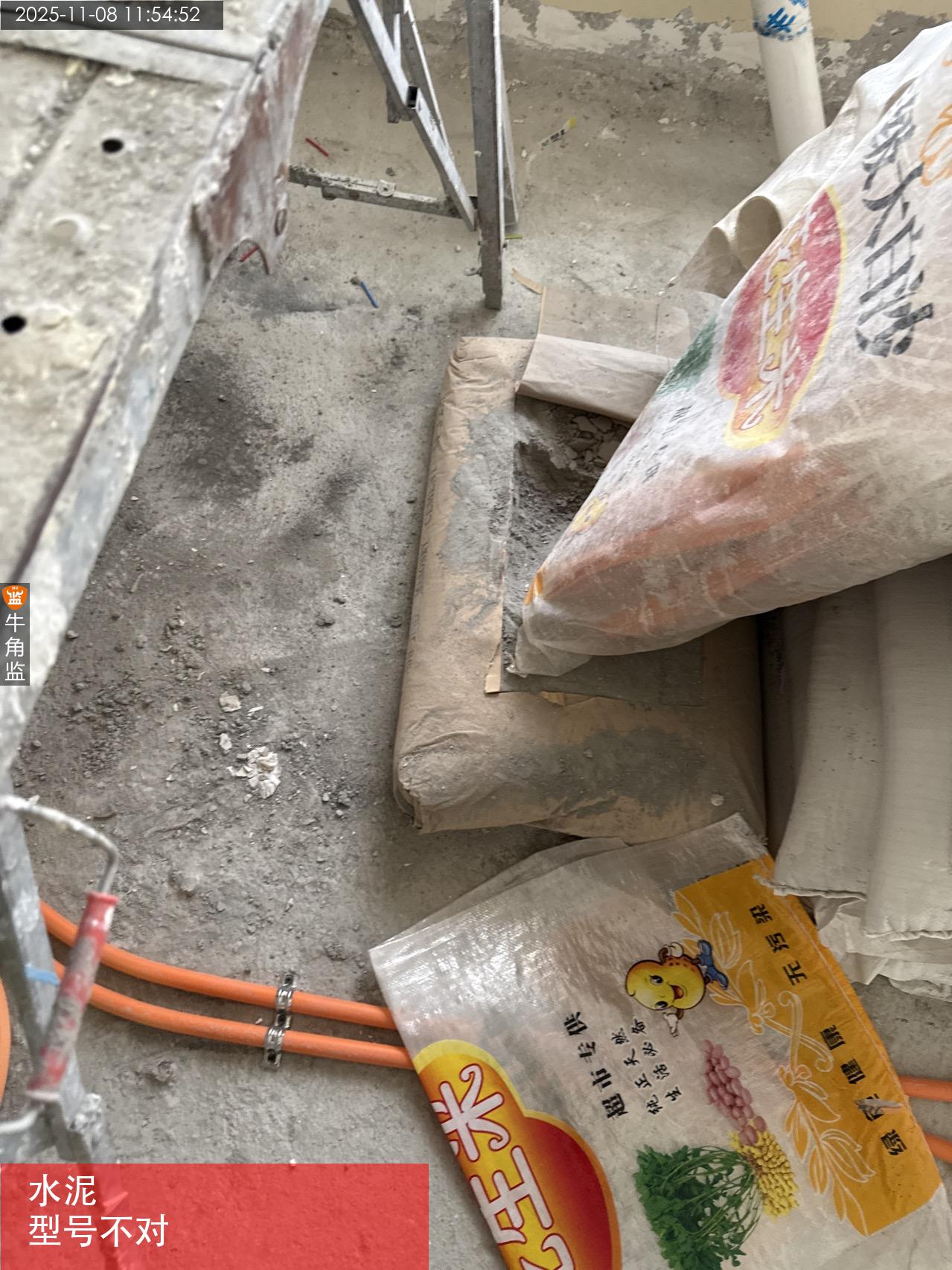

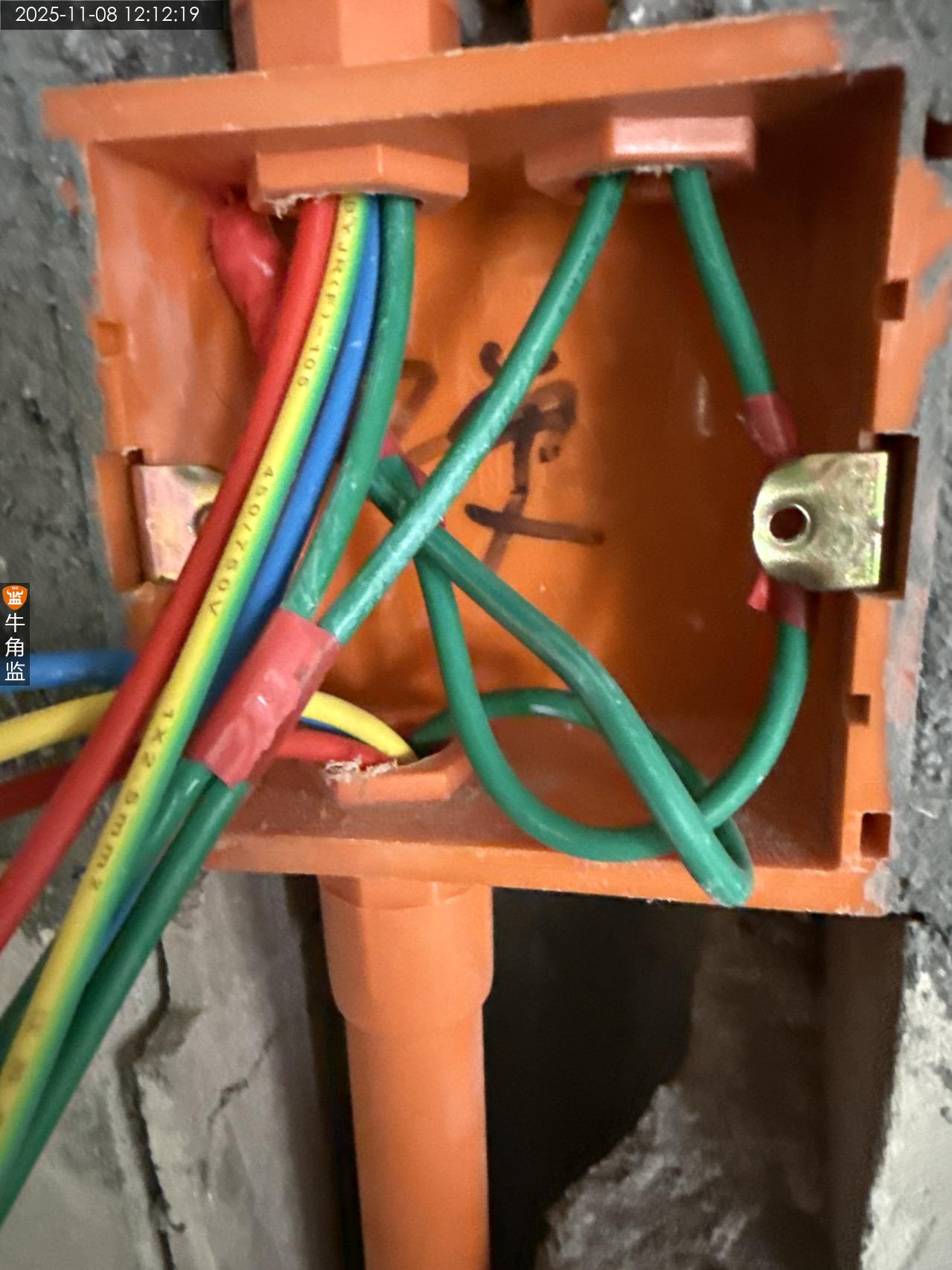

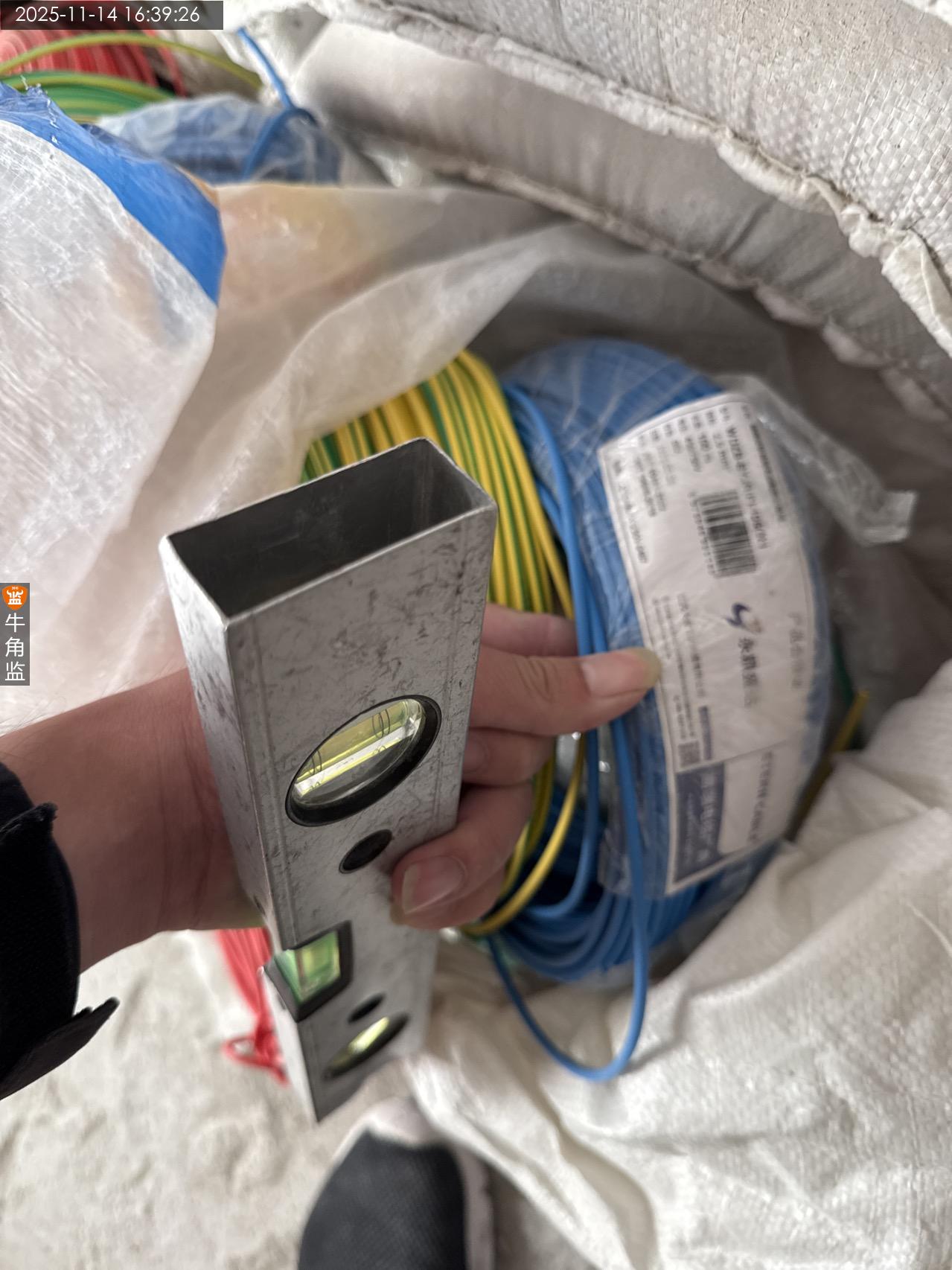

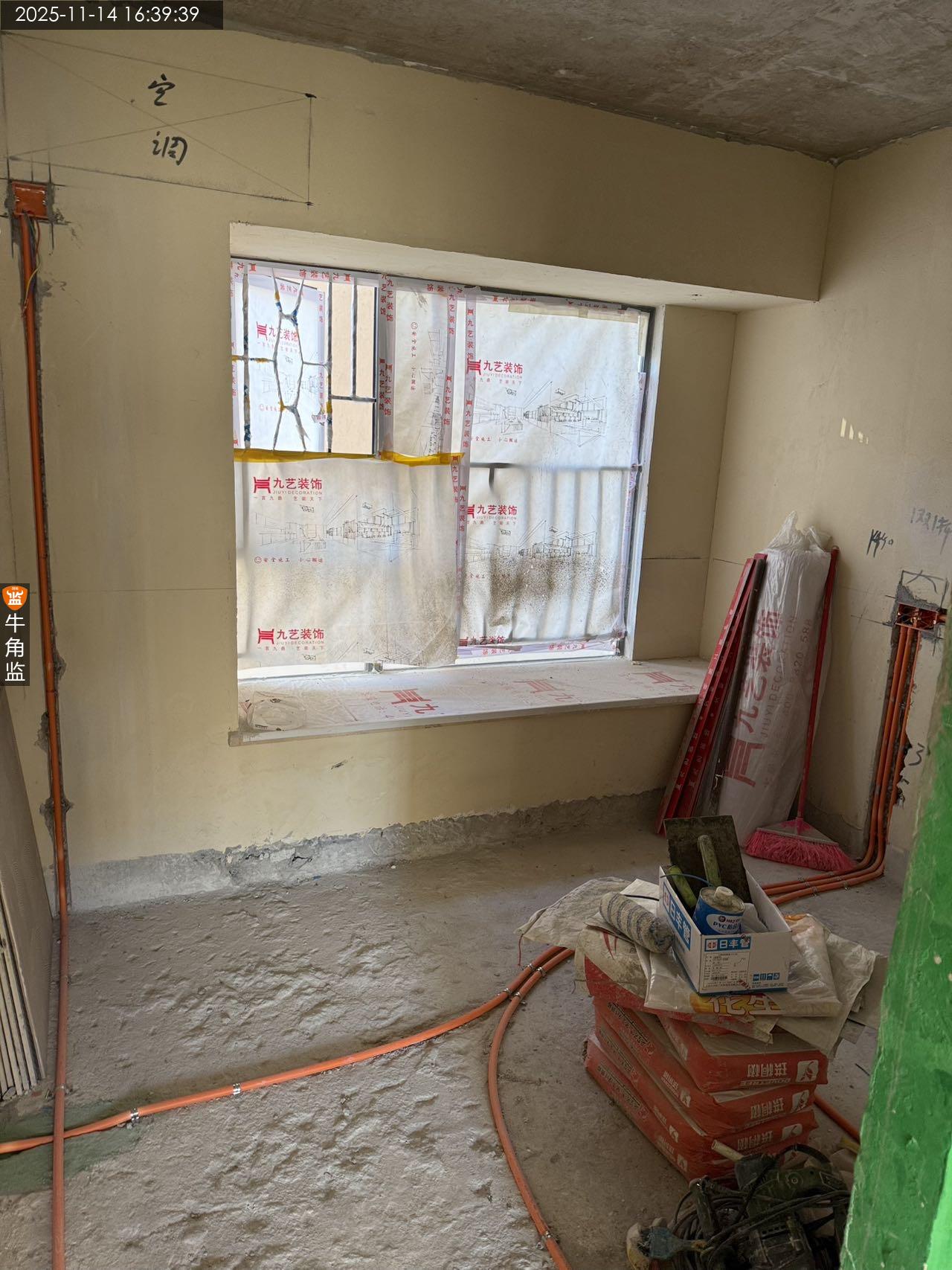

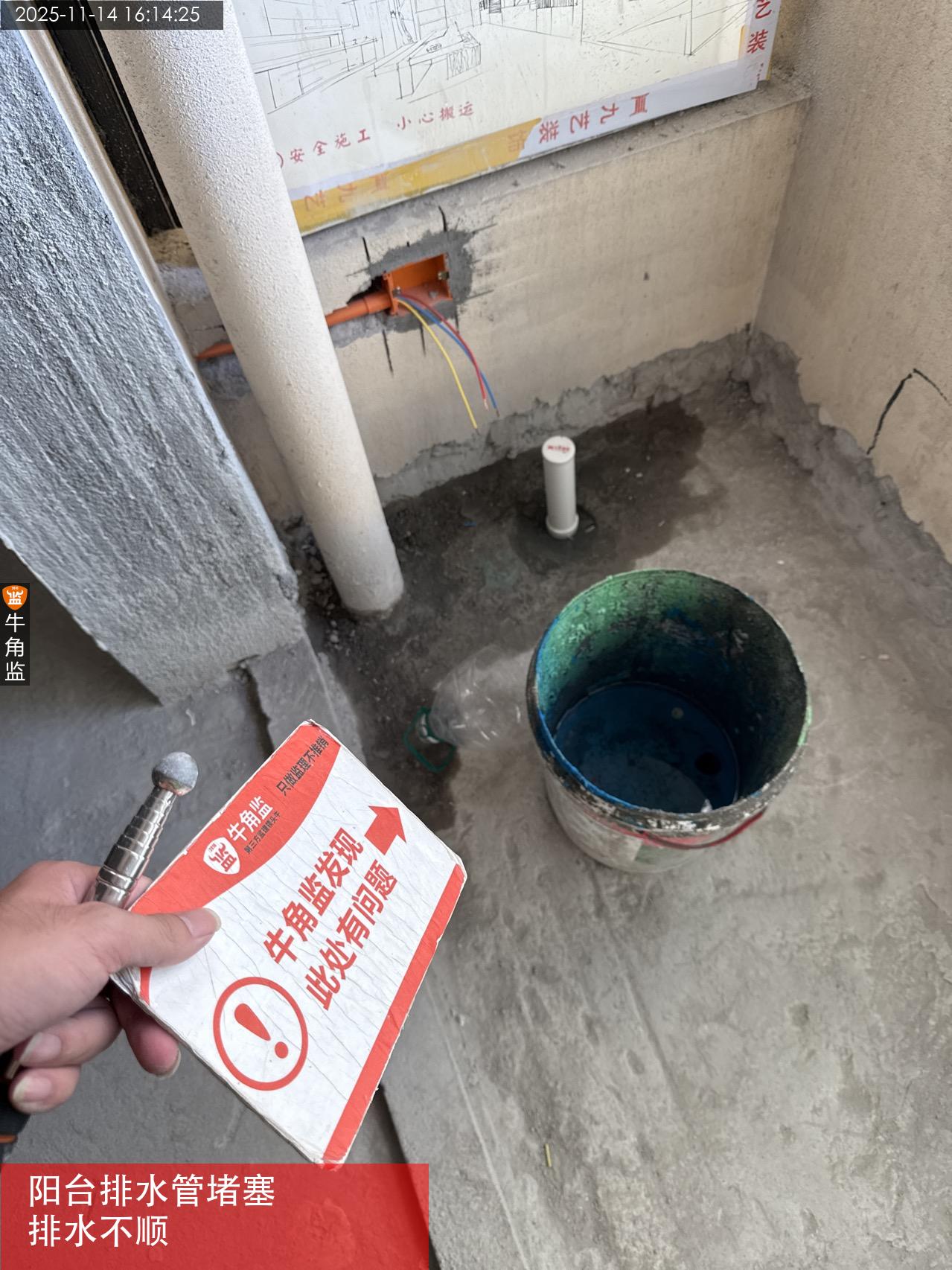

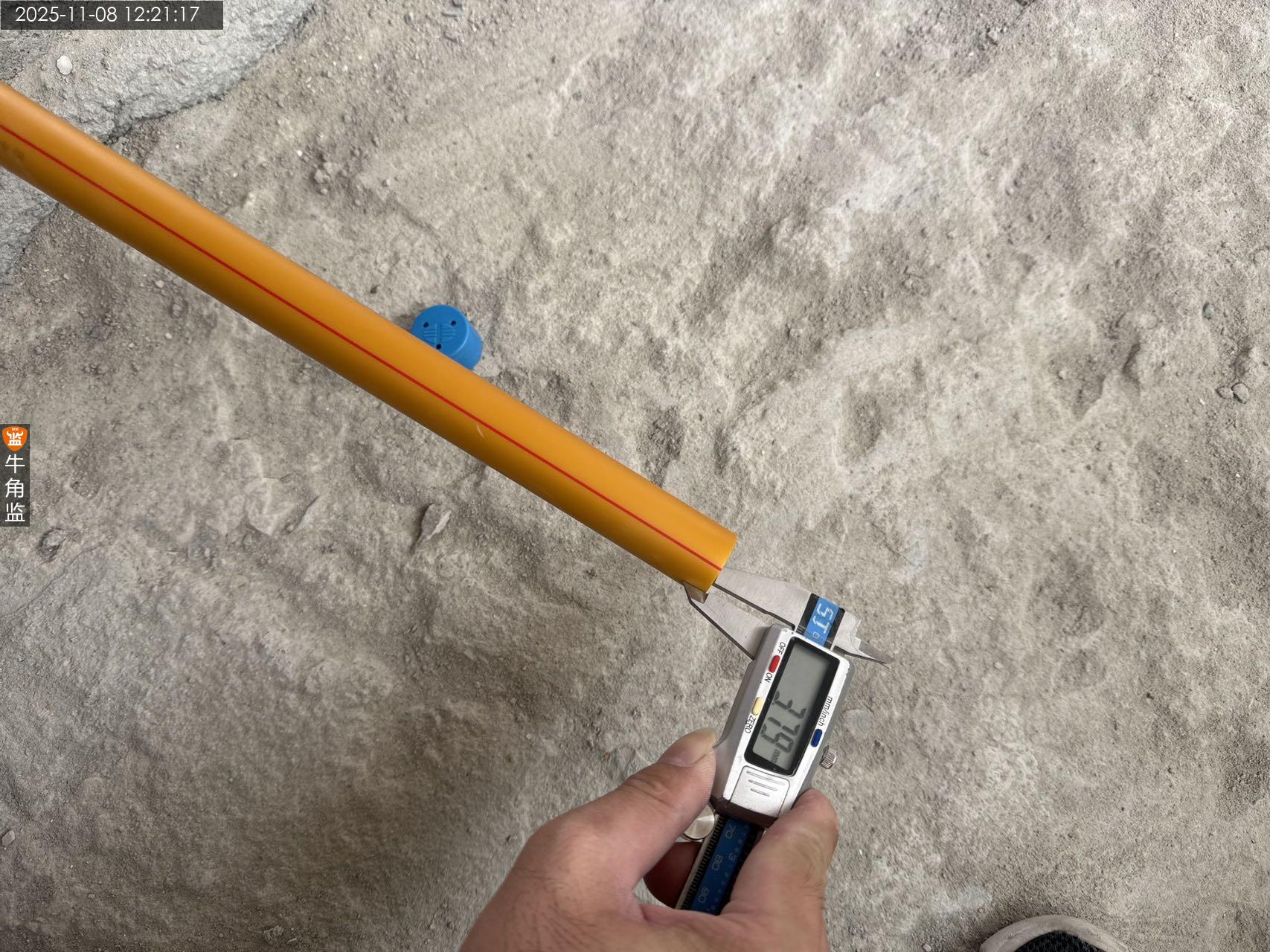

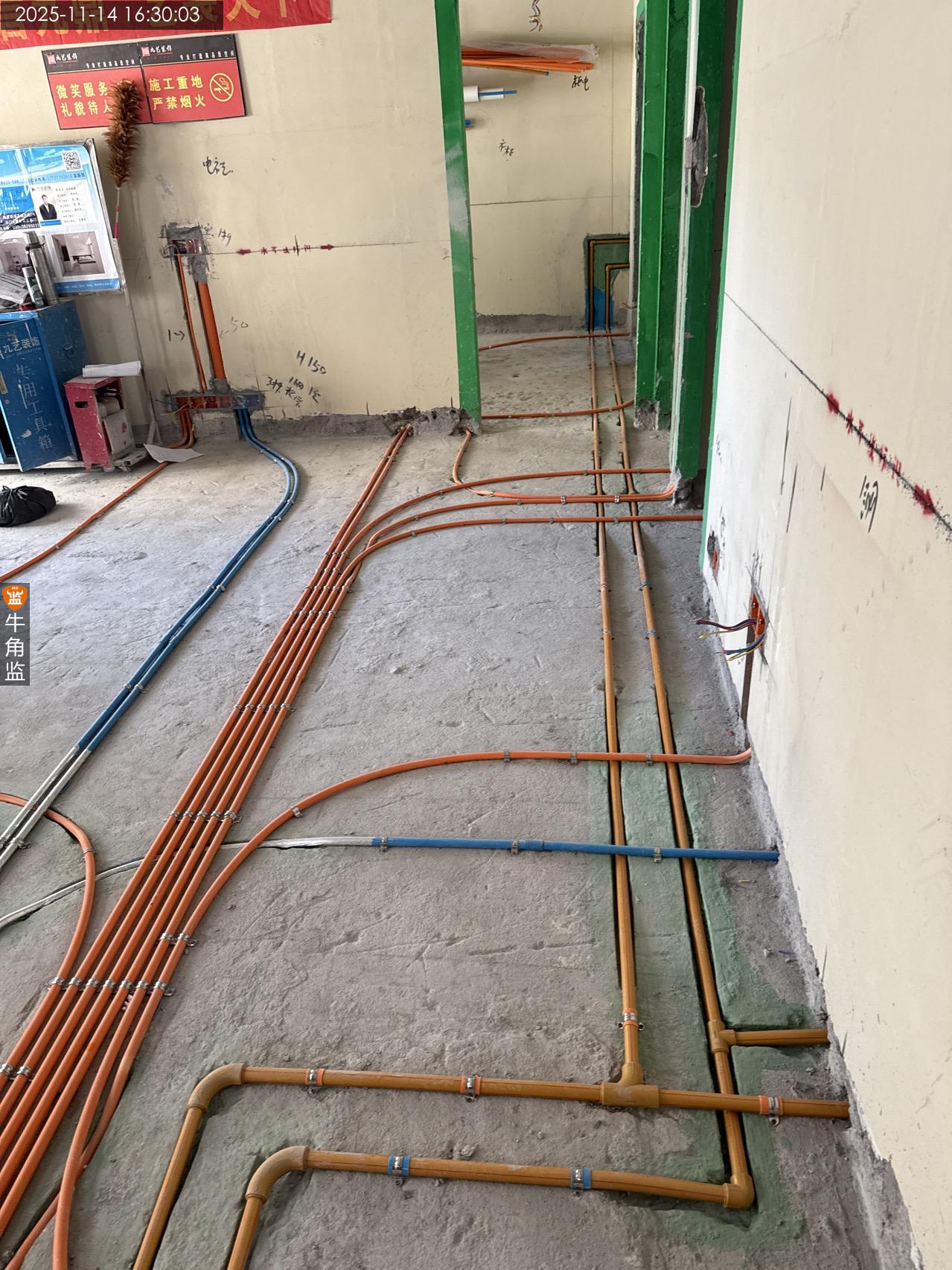

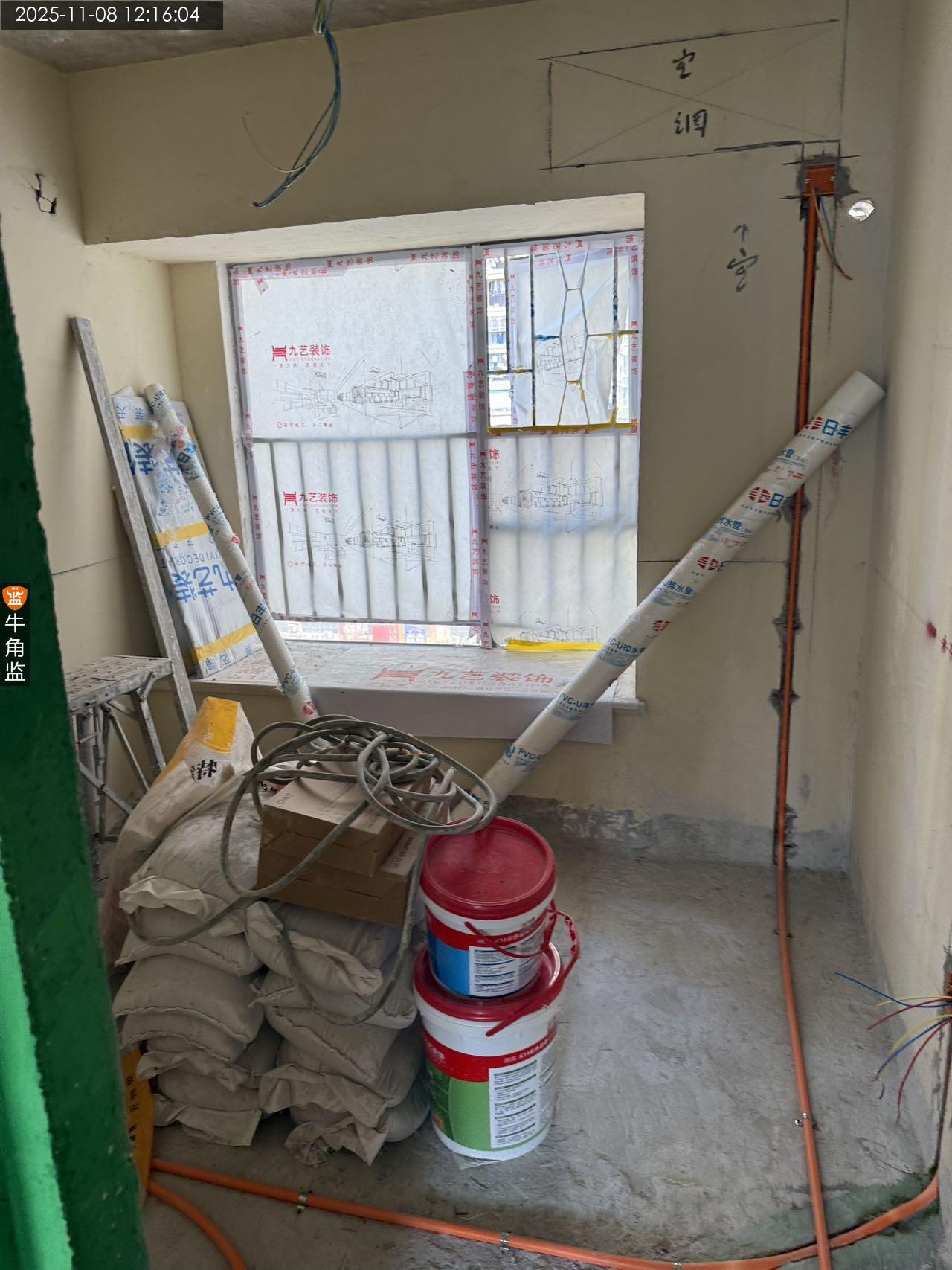

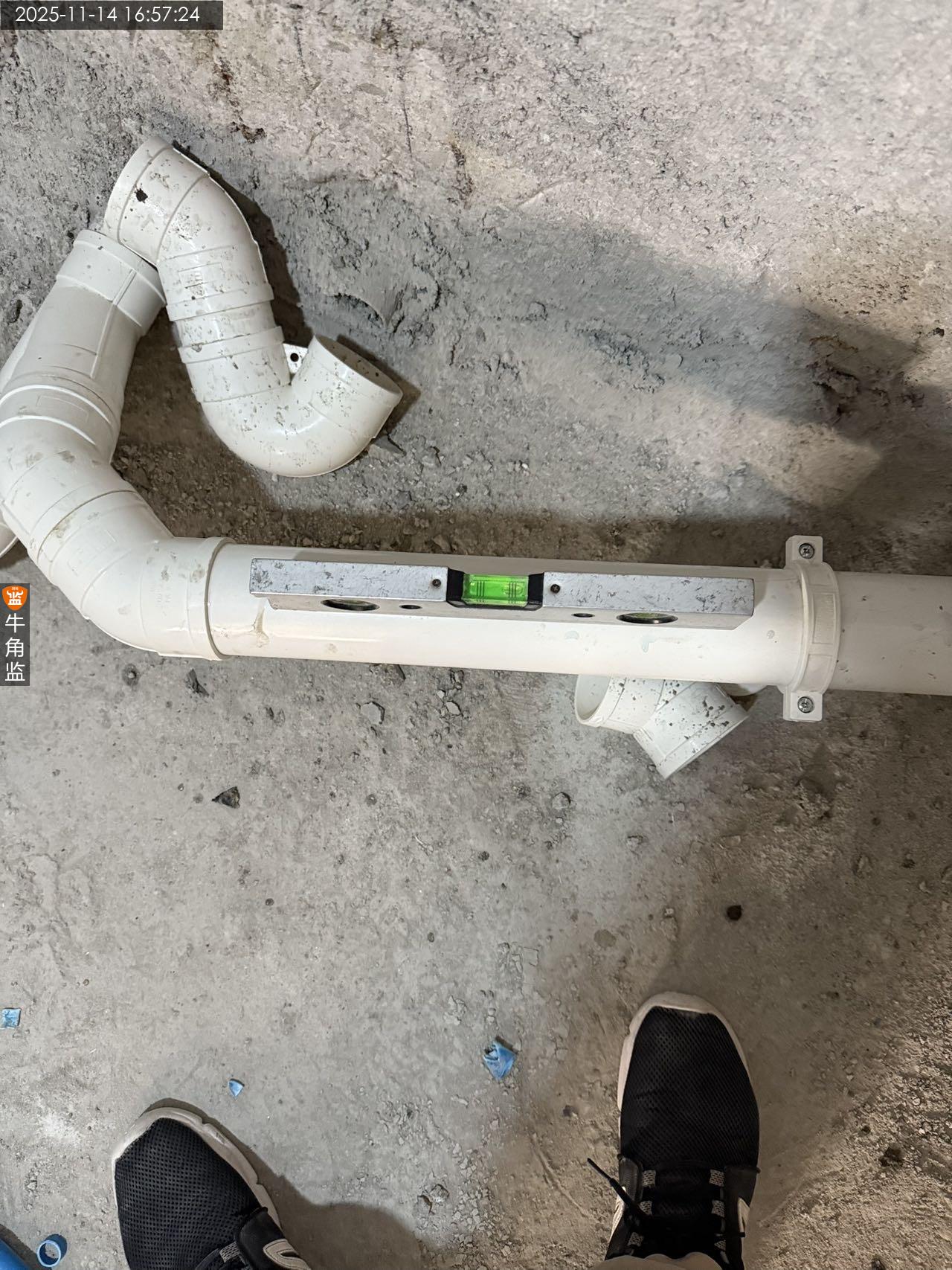

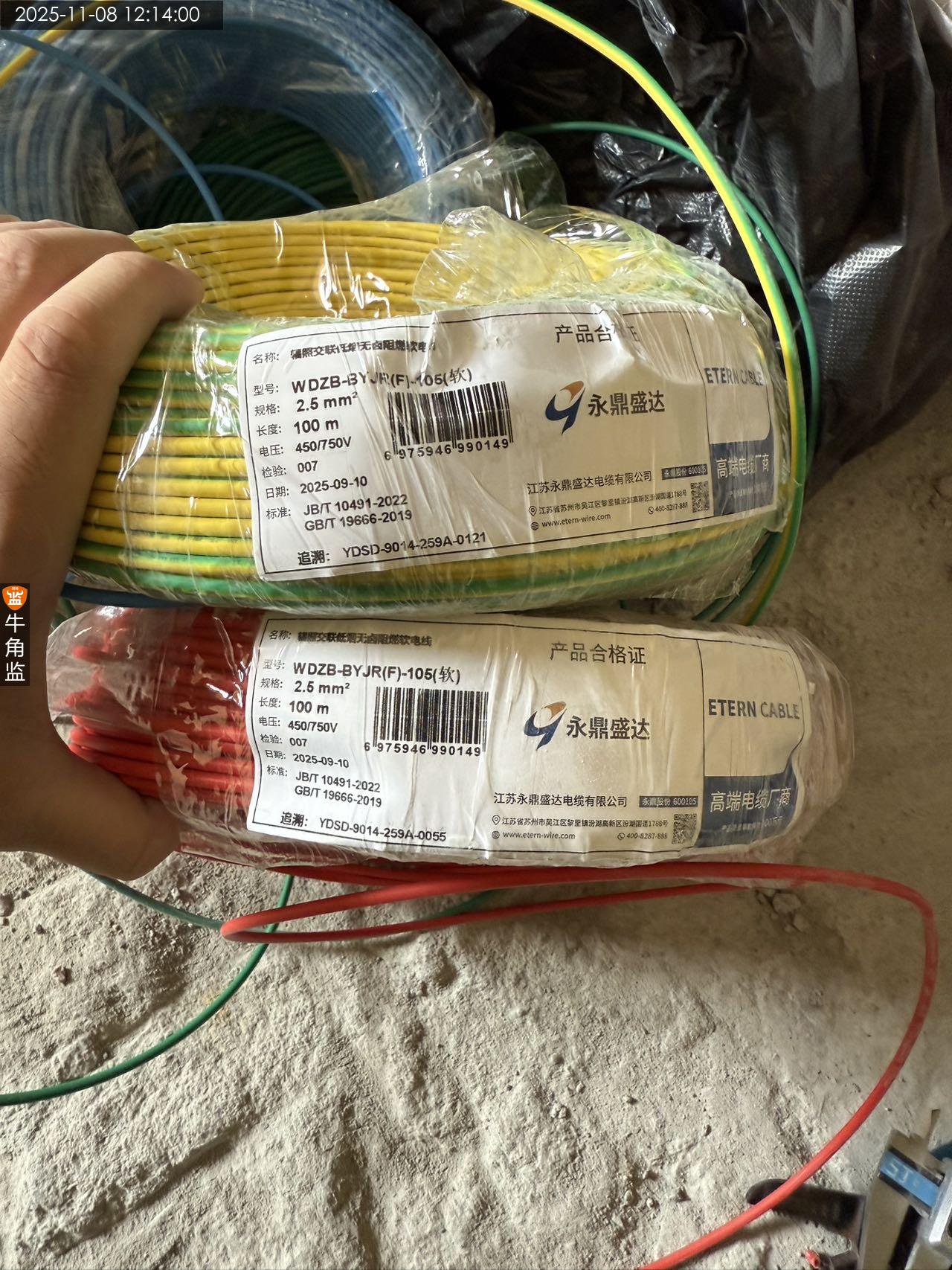

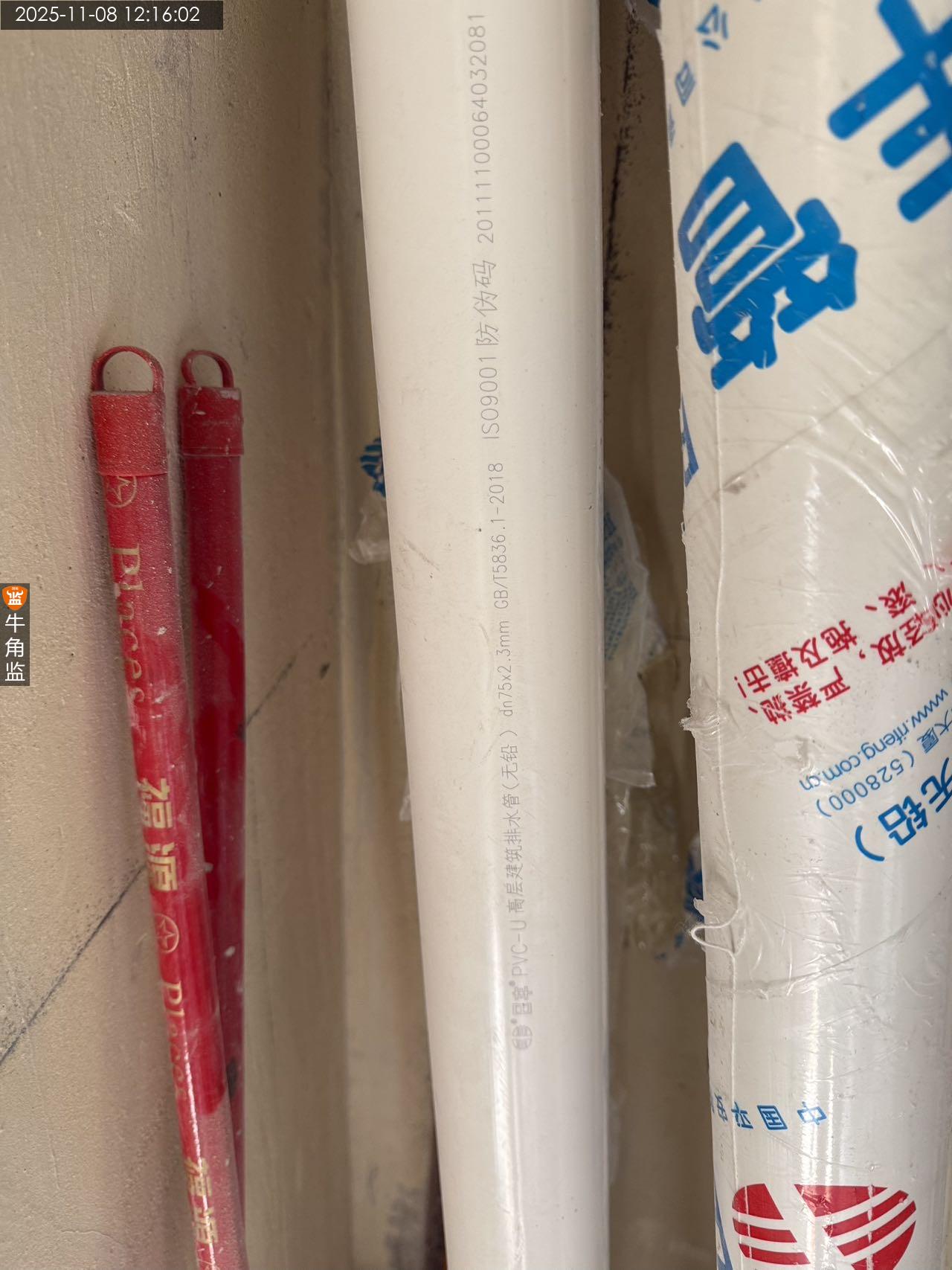

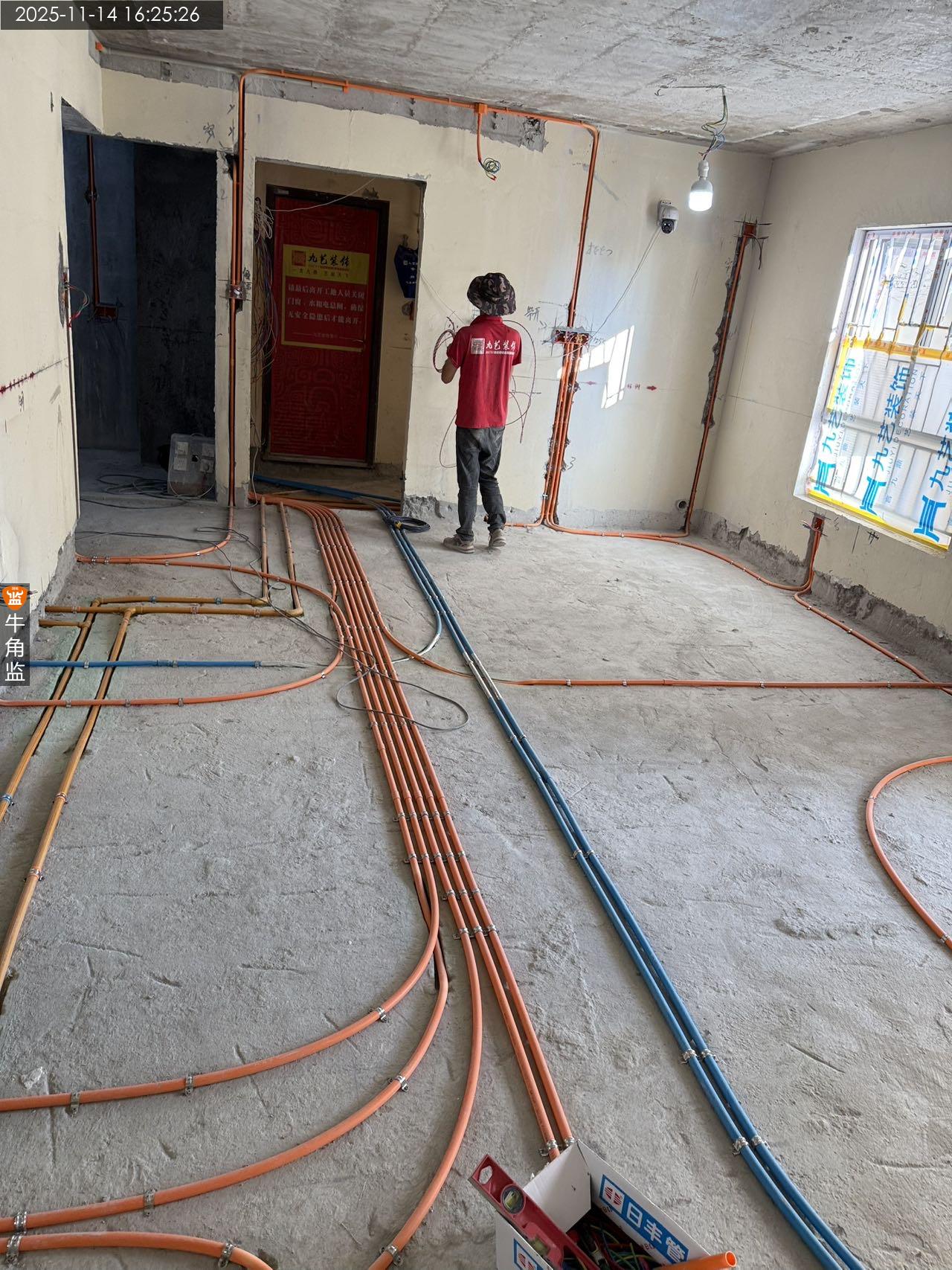

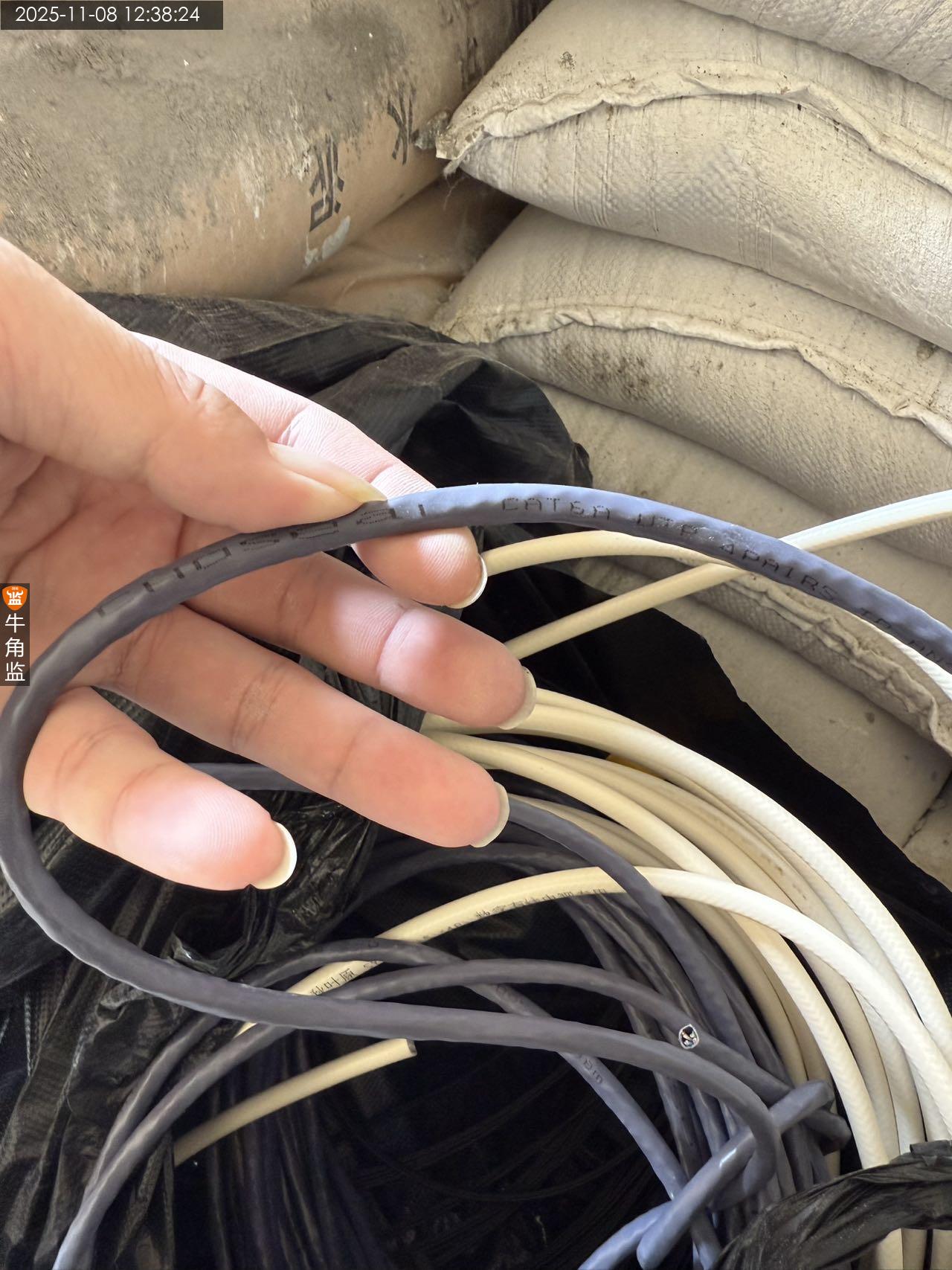

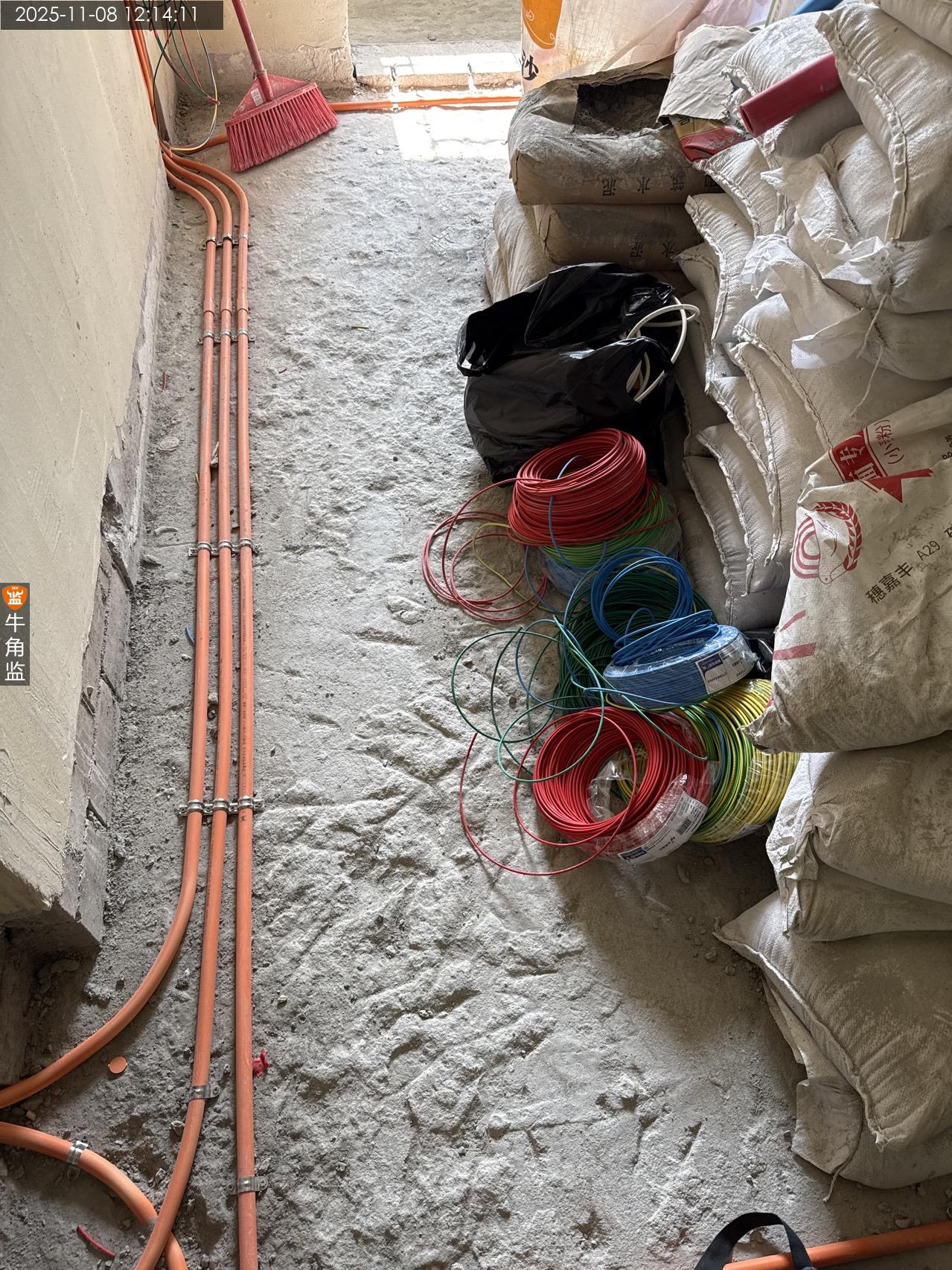

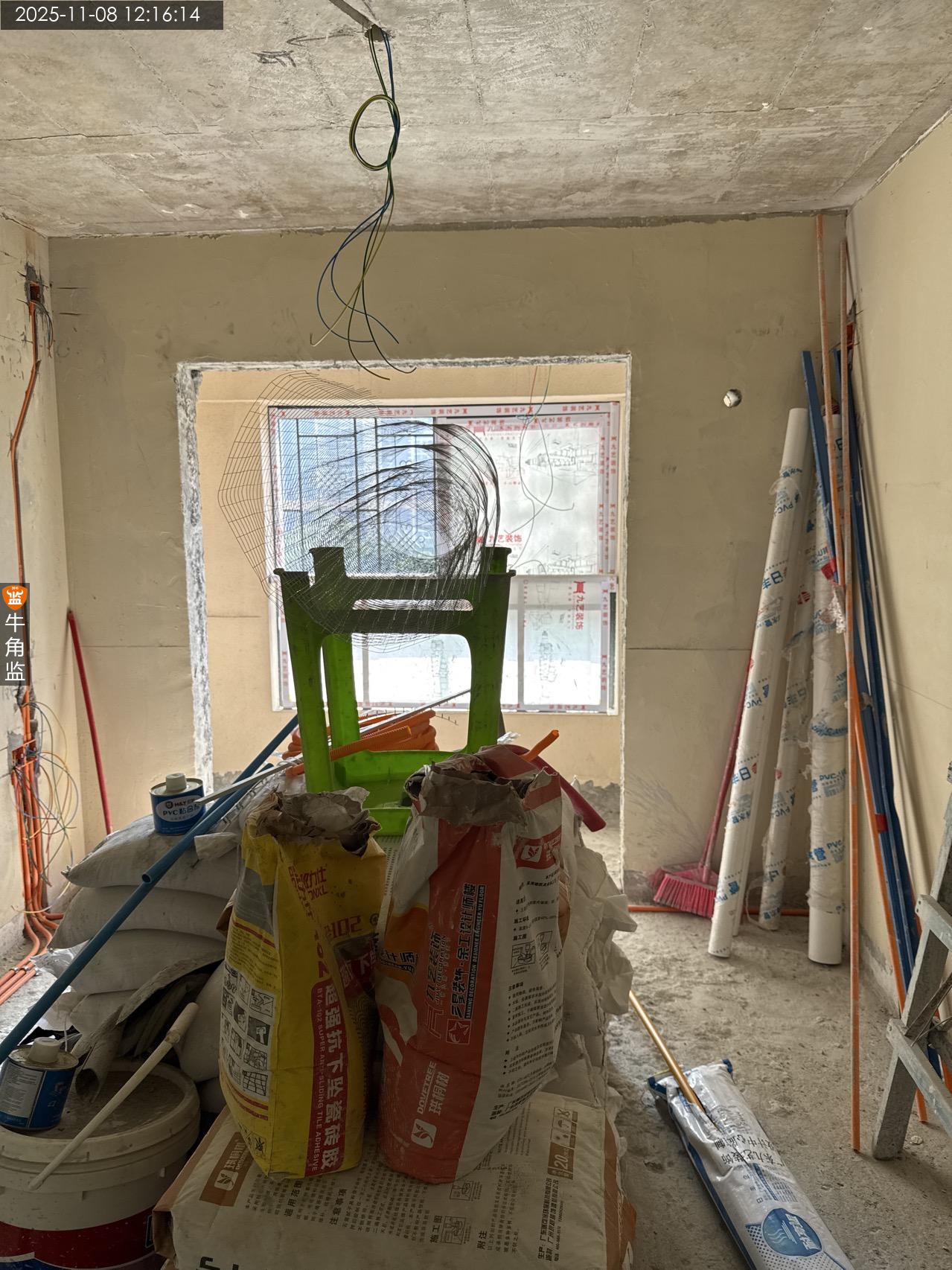

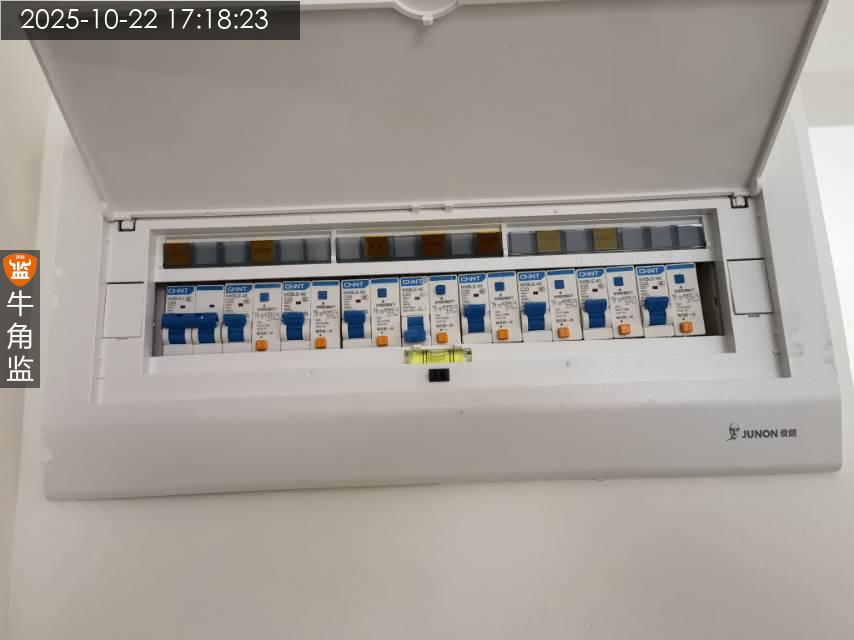

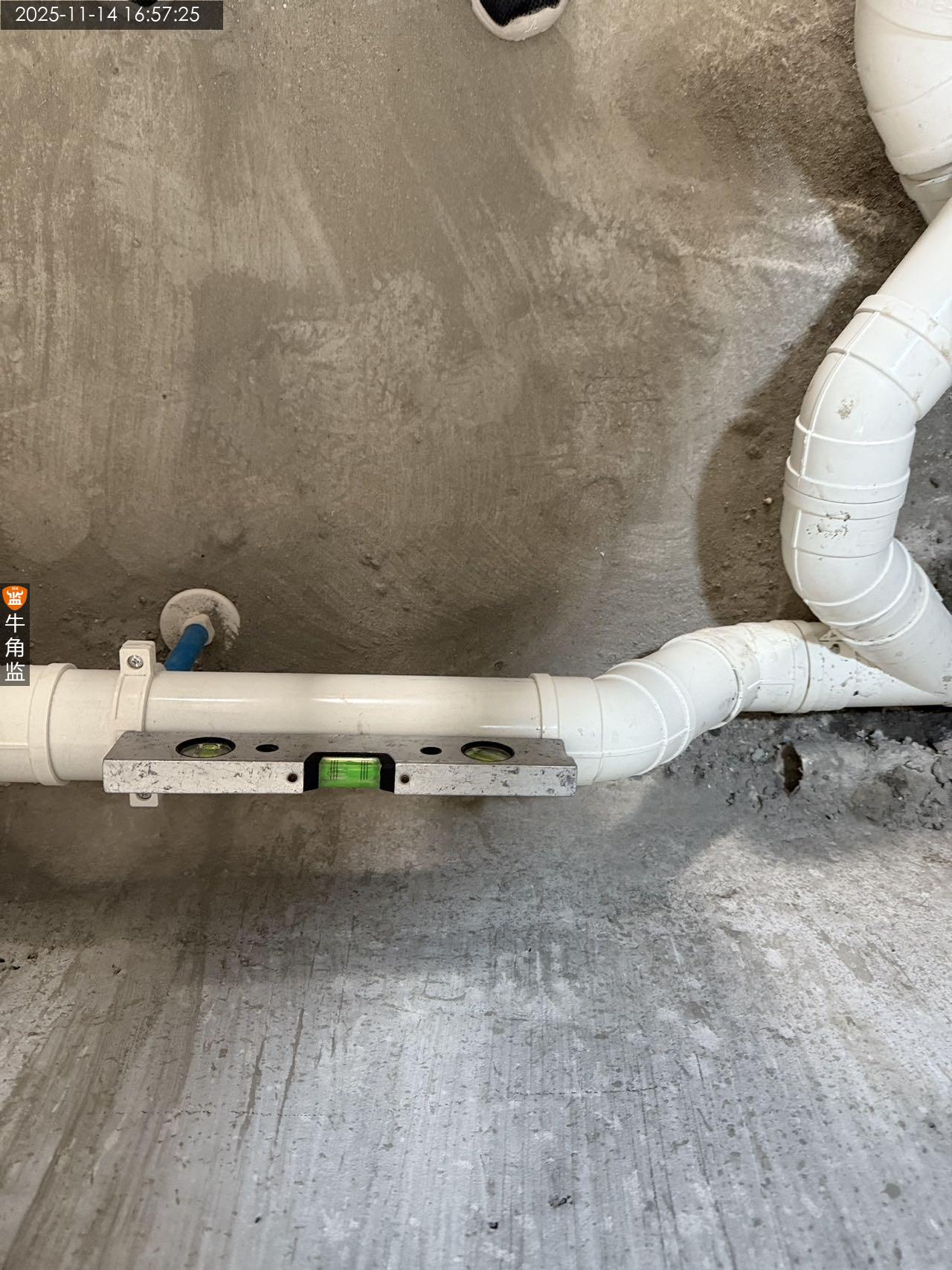

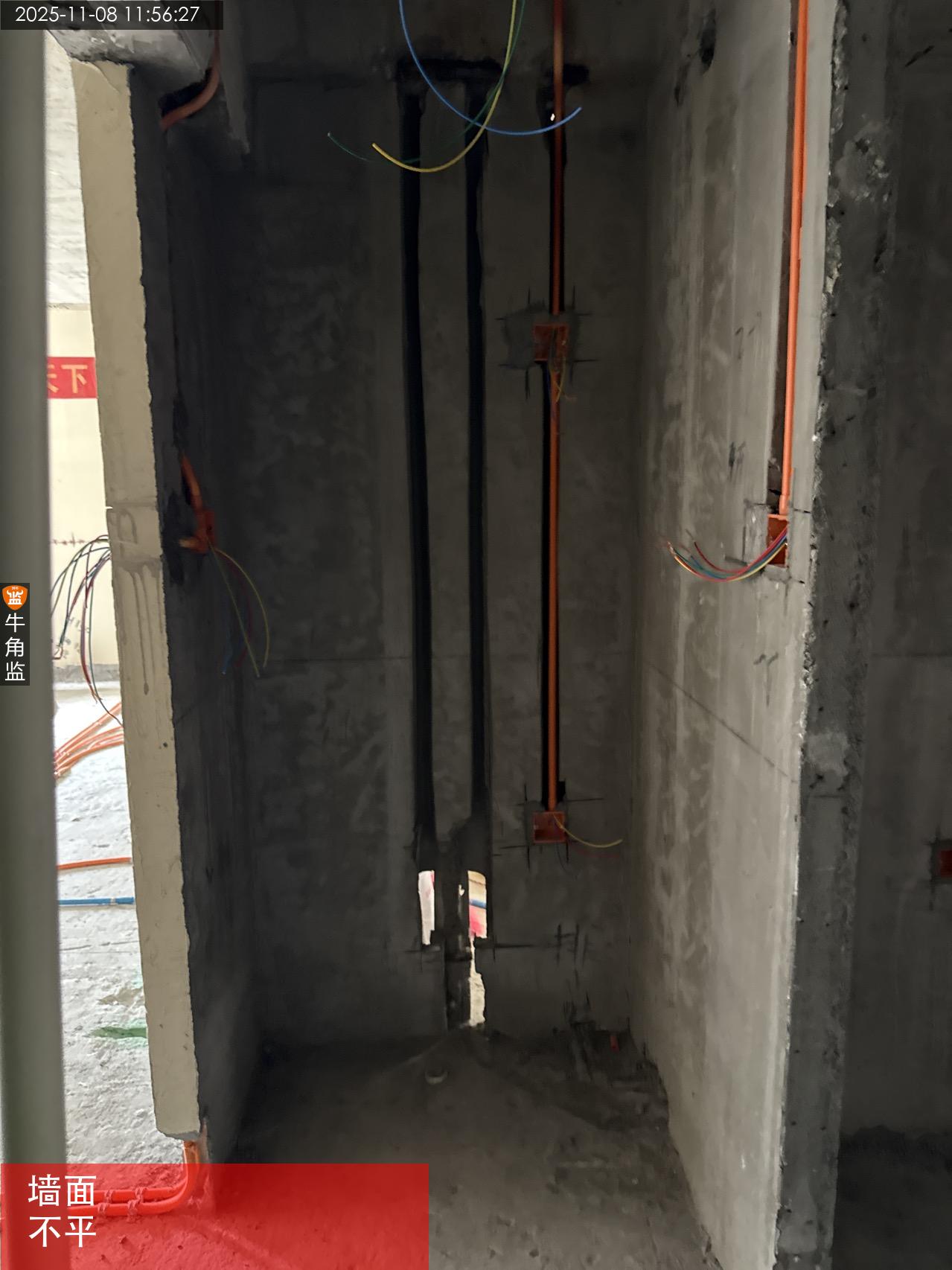

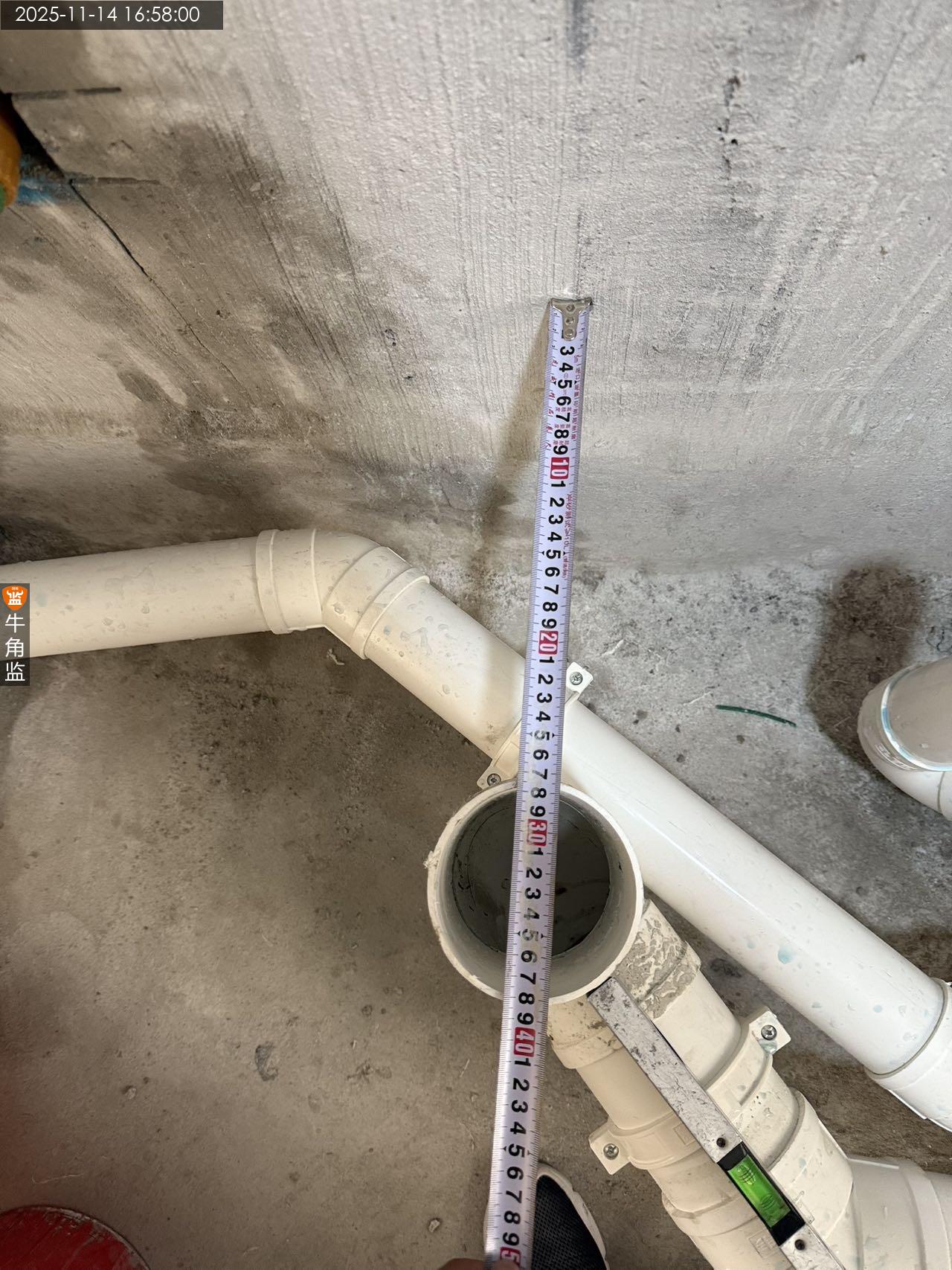

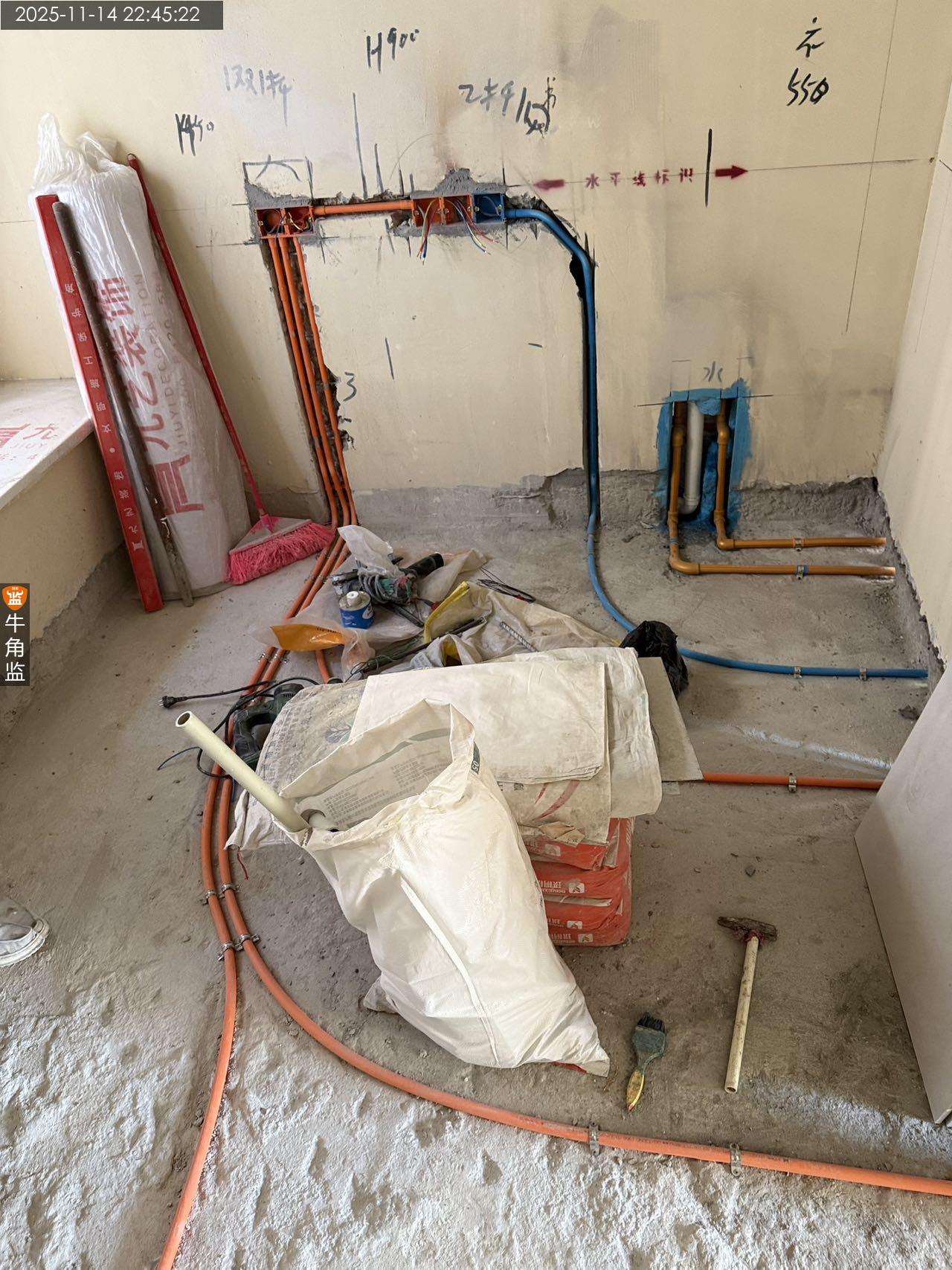

本次水电材料及开槽检查情况如下 本次检查内容及往期隐惠整改情况 1、今日周六现场无人施工。 2、给水管为日丰6分PPR抗菌水管,使用游标卡尺实测水管壁厚度符合要求。 3、排水管为日丰管,执行标准符合要求。 4、电线品牌为永鼎无卤低烟阻燃B类线电线,网线为秋叶原超六类线,以上水电材料与预算合同要求一致 往期隐患问题复检 1、往期问题还有部分未整,需要继续整改。 本次检查发现问题,整改建议及注意事项。 1、烟道旁边墙体原电箱位置开槽,存在油烟漏油烟问题。;整改建议:要求把墙体修补好做好密封处理。 2、墙面及梁上外露的钢筋未做防锈处理。;整改建议:建议把开槽外露的钢筋做好防锈处理。 3、水管打压,建议日丰厂家进行打压测试。未验收之前不得提前封水电槽。水电验收前需要电工提前帮忙并线,方便验收时测试线路通断。 水电施工建议 1 水路拐角处使用水件连接。水压足够的情况下建议的全部使用6分热水管。 2 沉箱处水管不能走沉箱底部,不可悬空承重,要求固定好。水管不可从门槛进,水管不可穿反坎。 要求爬墙30公分以上或者走天布管(外露的水管要包保温棉) 3 水电管不可同槽 4 水电交叉处电管压水管 5 电路回路配置与用电方案匹配 ,要求常开电器,(冰箱监控)大功率电器(厨房,空调,电热水器,蒸烤箱)均设置专线,专线单管设置。建议每个卫生间单独拉4平方。普插不少于2组回路(客厅1组,三房间1组)照明单独分开建议用2.5平方线,如果考虑做智能面板的话开关要下零线,做深底盒。 6 水管交叉处须设置过桥弯或凿板预埋 7 穿线量电线总截面积(包括绝缘外皮)不应超过管内截面积的40%(不可超过管径的40%) 8 弱电单管单线 ,大功率专线单管设置,不可共用地线。要求零火地三线同径。 9 线管与底盒交接处用锁扣连结 10 遇梁,柱子,承重墙,剪力墙需用黄腊管 ,黄腊管与线管交接处要包绝缘胶布固定。 11 筒灯线,洗手间,厨房灯线需用波纹管保护 12 花洒的出水口要水平保持一致 13 冷热水布置原则左热右冷,上热下冷 14 强弱电交叉处需做锡纸屏蔽 15 强弱线管间距20cm,强电线管之间间距2cm,水管卡码50cm,线管不大于90cm 16 强电与暖气、冷水热水、燃气管道间隔30cm以上 17电线注意分色, 红色为火线,蓝为零线,双色为地线,控制线要单独配色。考虑做智能面板,开关线要预留好零线,常规使用深底盒,让智能家居商家确认需要预留底盒深度。现场条件允许建议插座及开关都使用常规深底盒。 18地漏离墙边10cm以上,地漏不可放置在瓷砖跨缝处。 19 排水管需用沉水弯处理 20 如现场需做二排在主排水管交界处做斜三通处理 ,排水管三通接头要求用斜三通。 21 水电开槽需要用切割机切割后开槽,不可直接开槽 22 厨房、卫生间,阳台用水区电路需走天花布线 23 同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm 24 承重结构不可开横槽,非承重结构水平沟槽长度不大于50cm,开槽深度建议在4公分左右(含批荡层)。

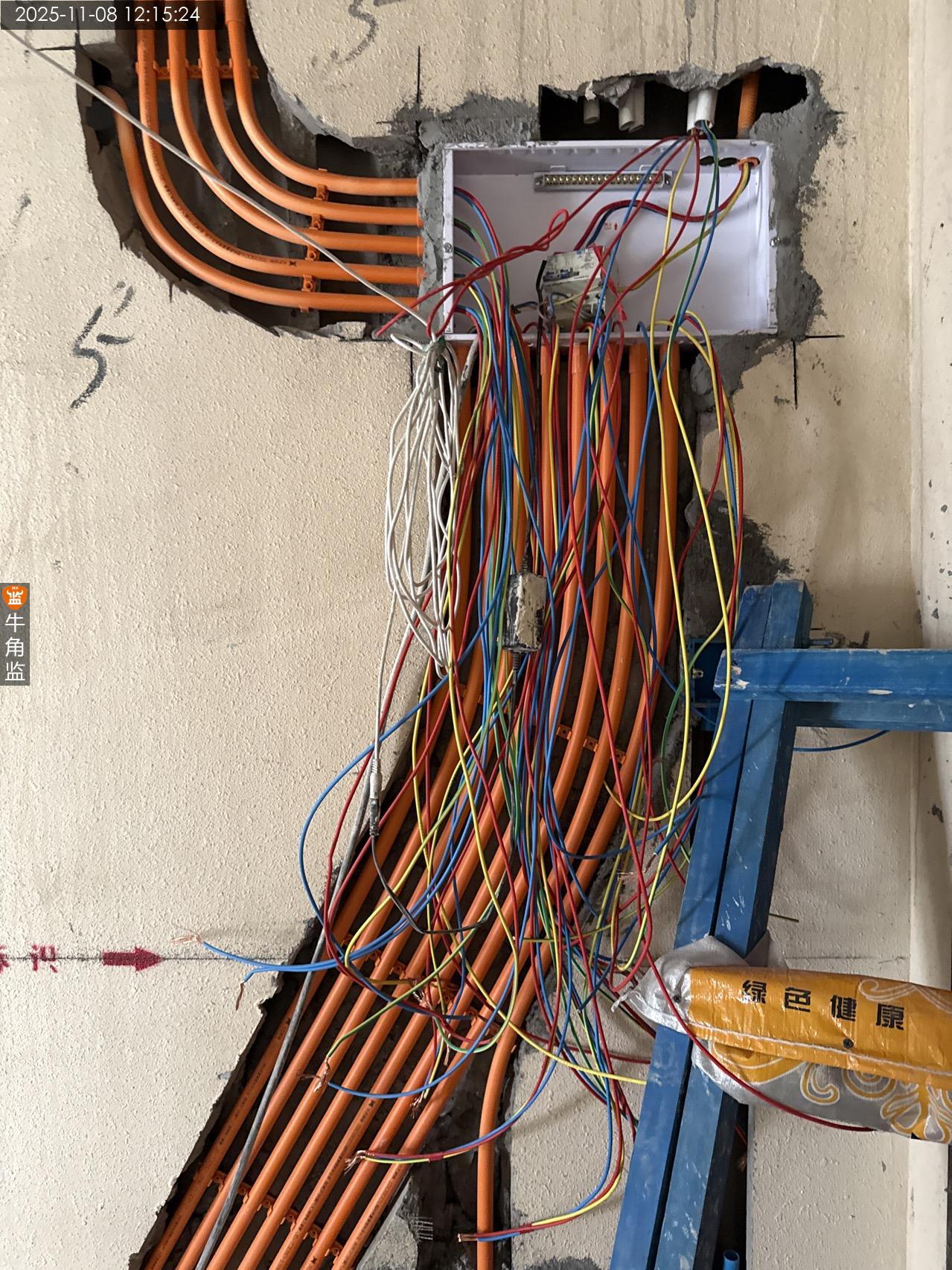

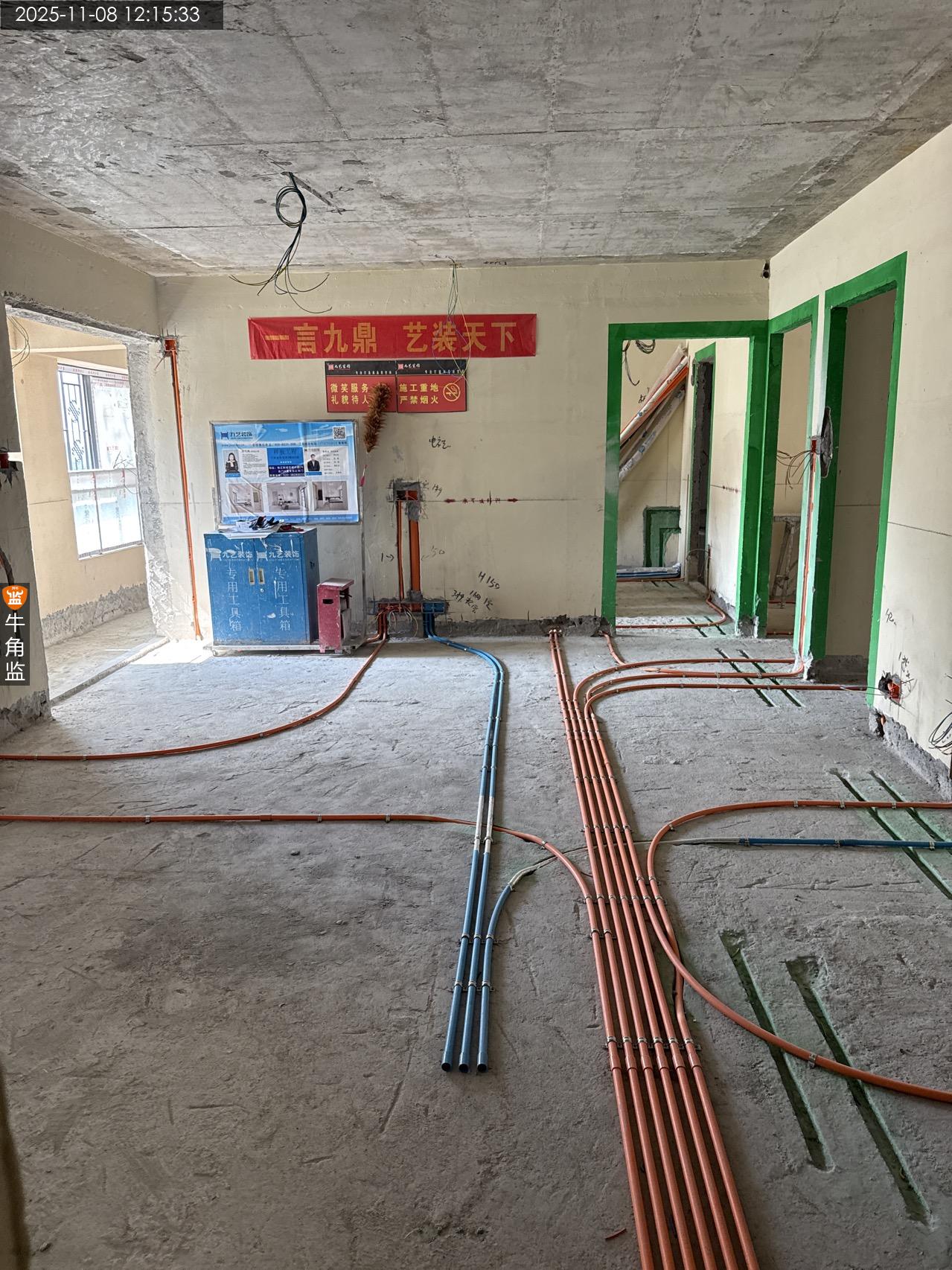

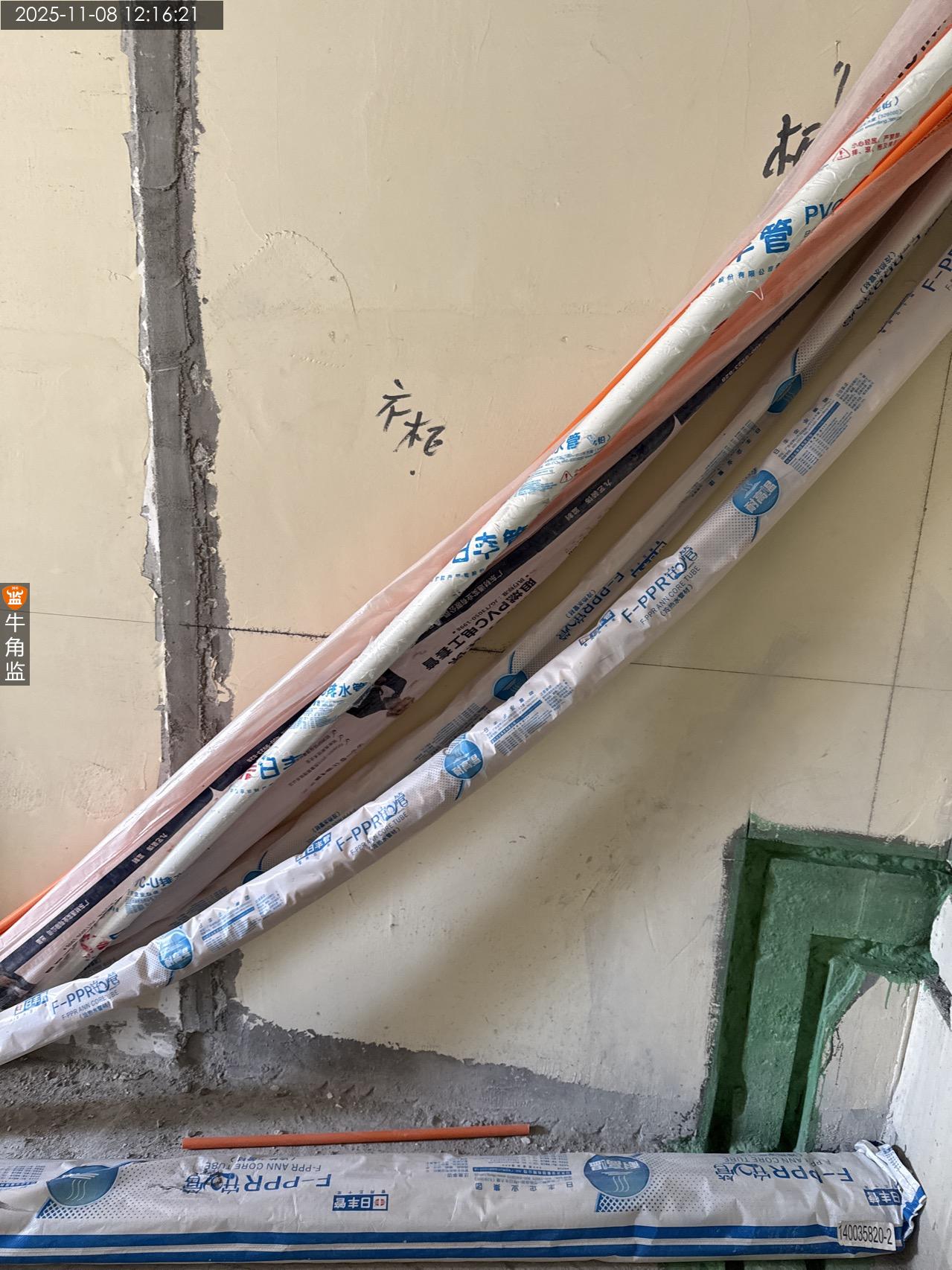

2025-11-08
海珠区罗********4097
设 计 师:未知
施工队长:田工
工地面积:129.00㎡
装修总价:0.00
本次评价:B
本次评语:

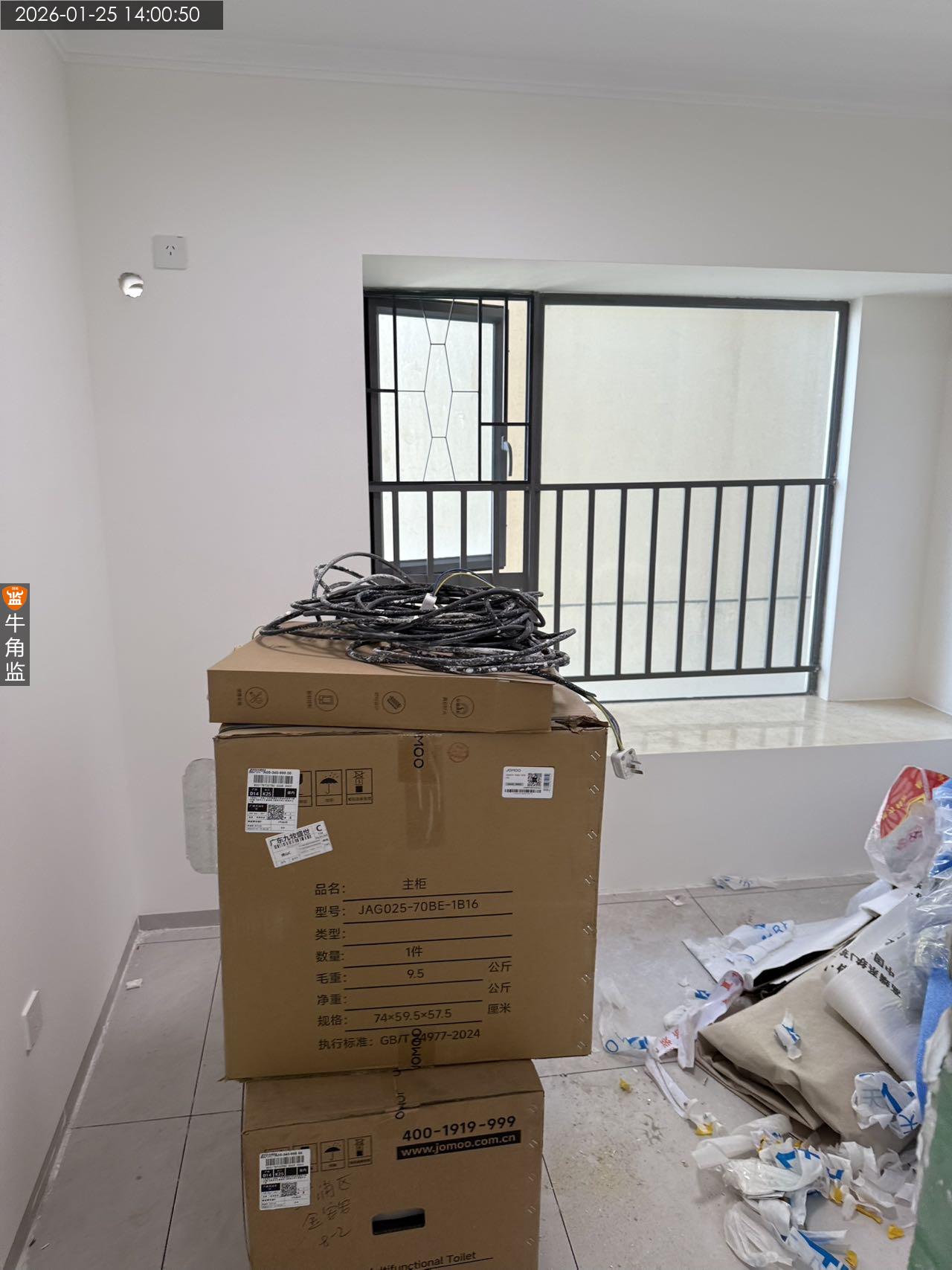

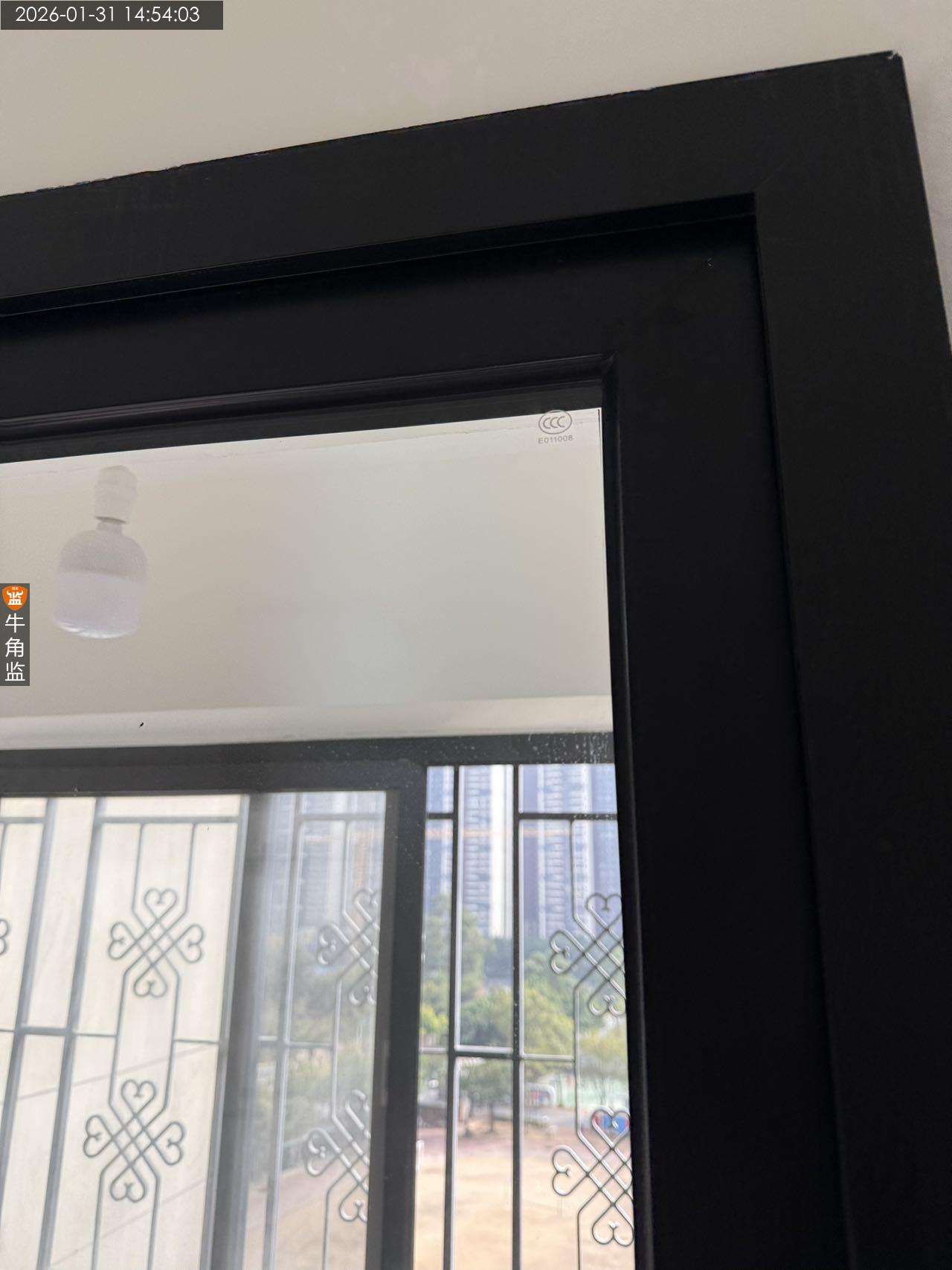

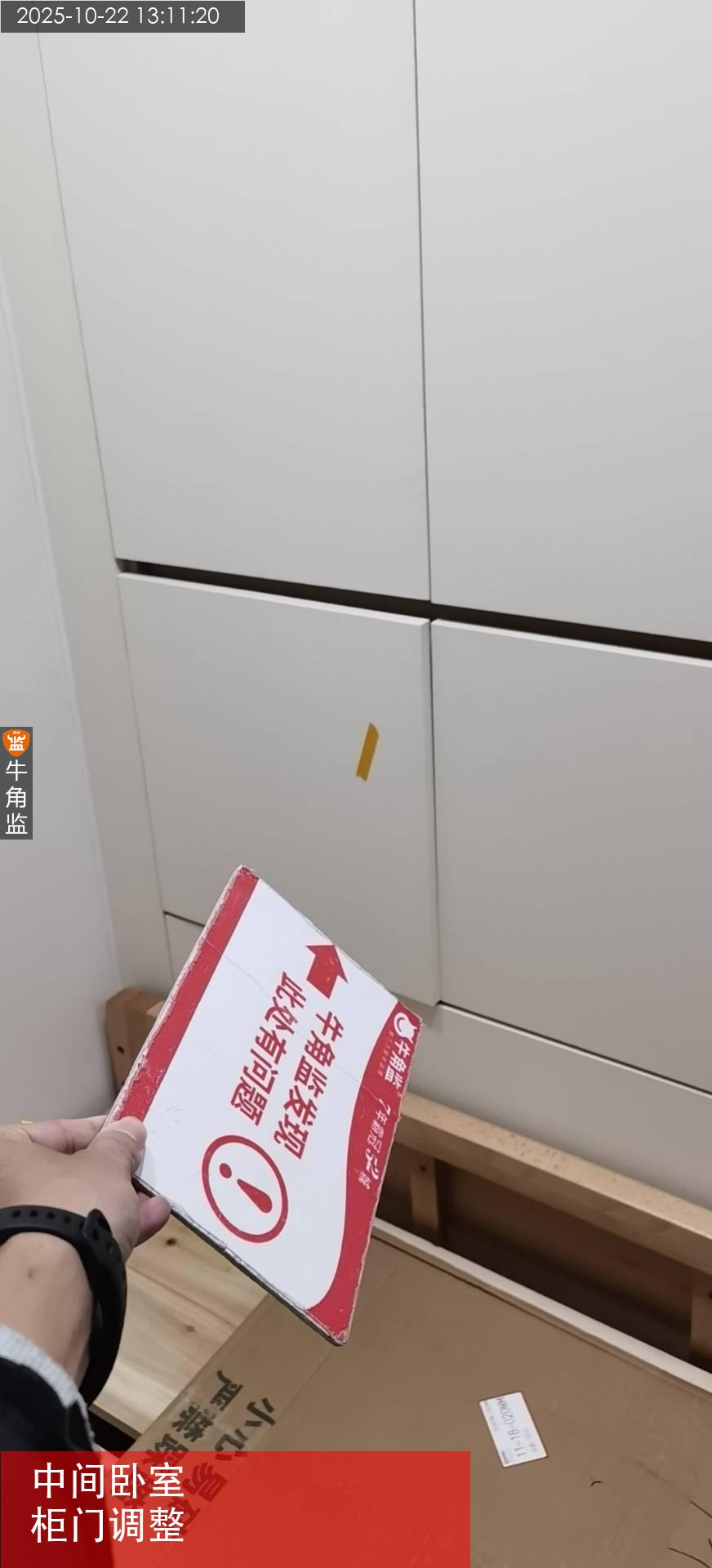

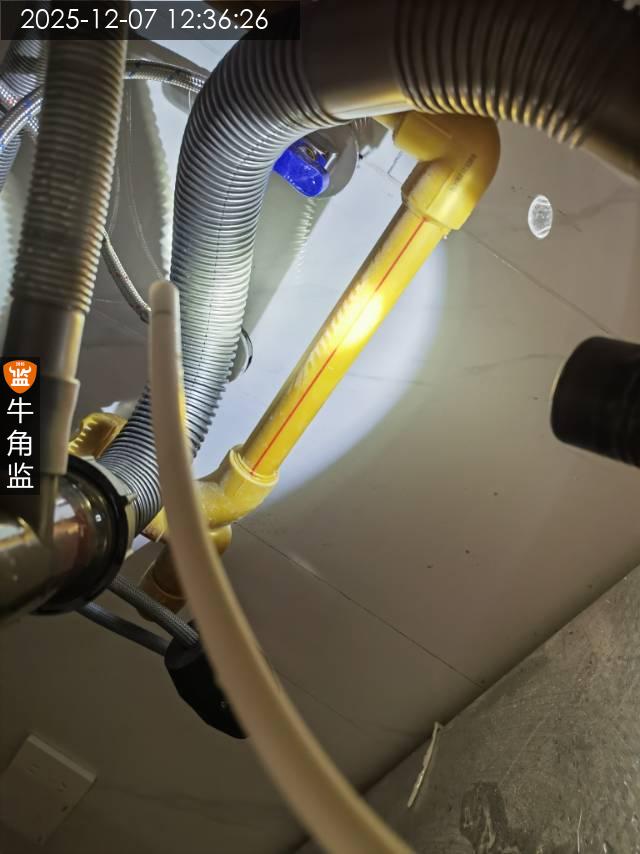

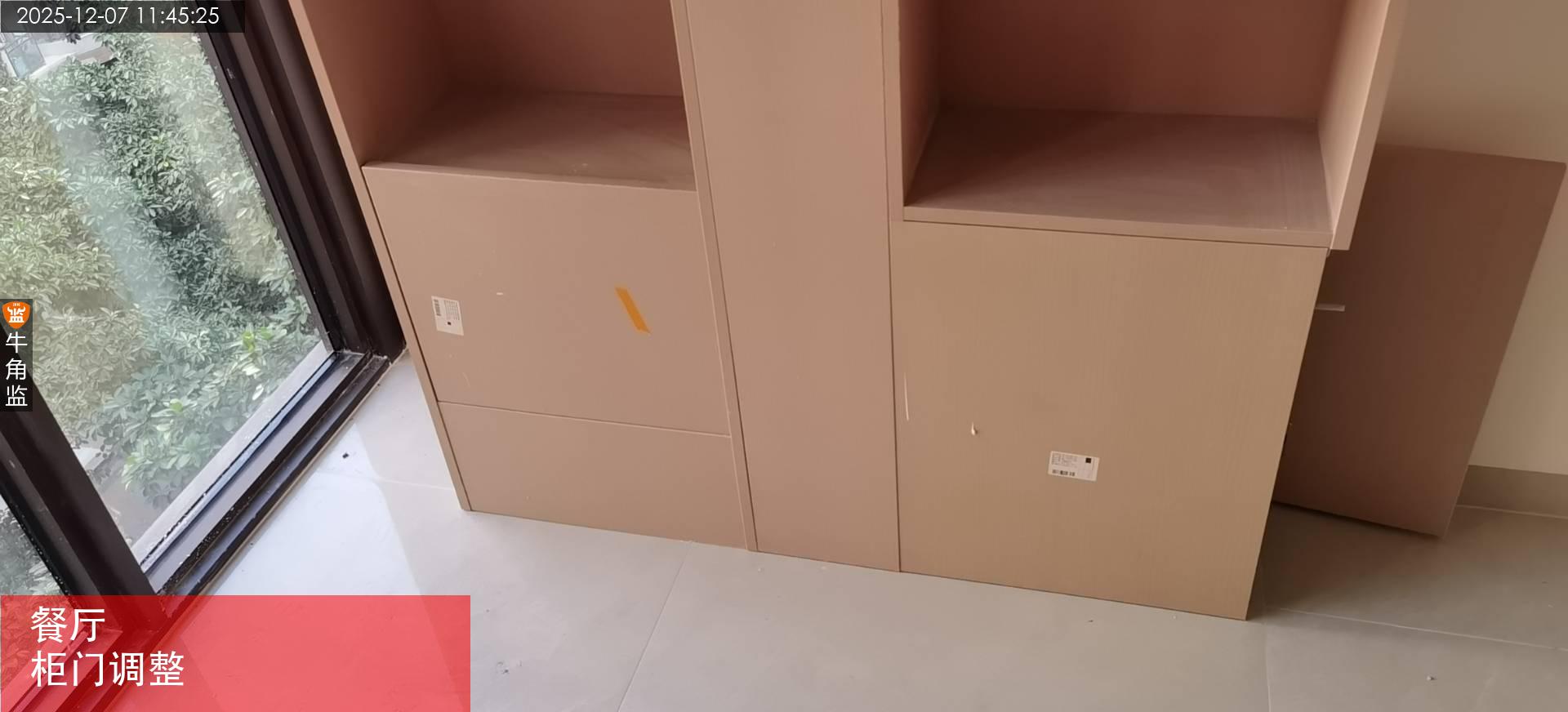

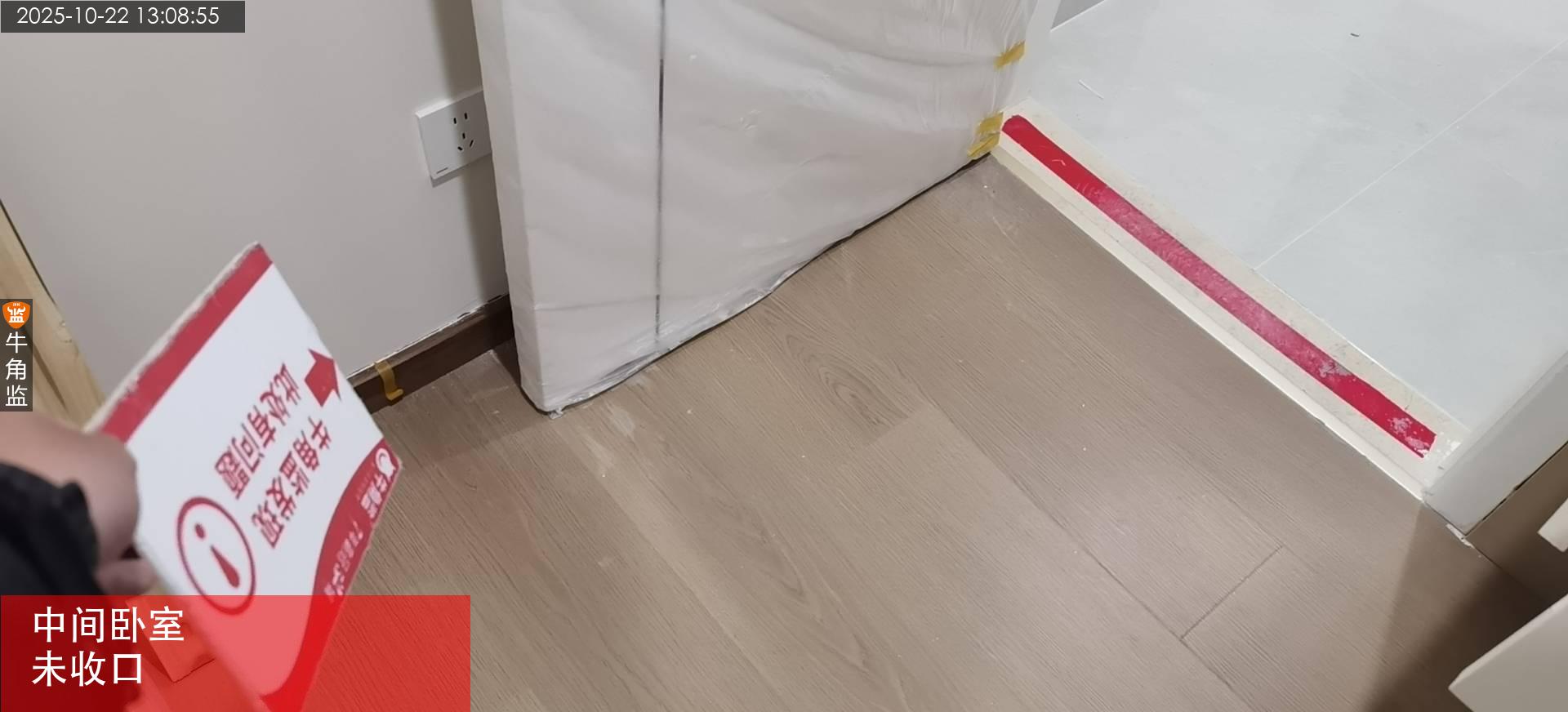

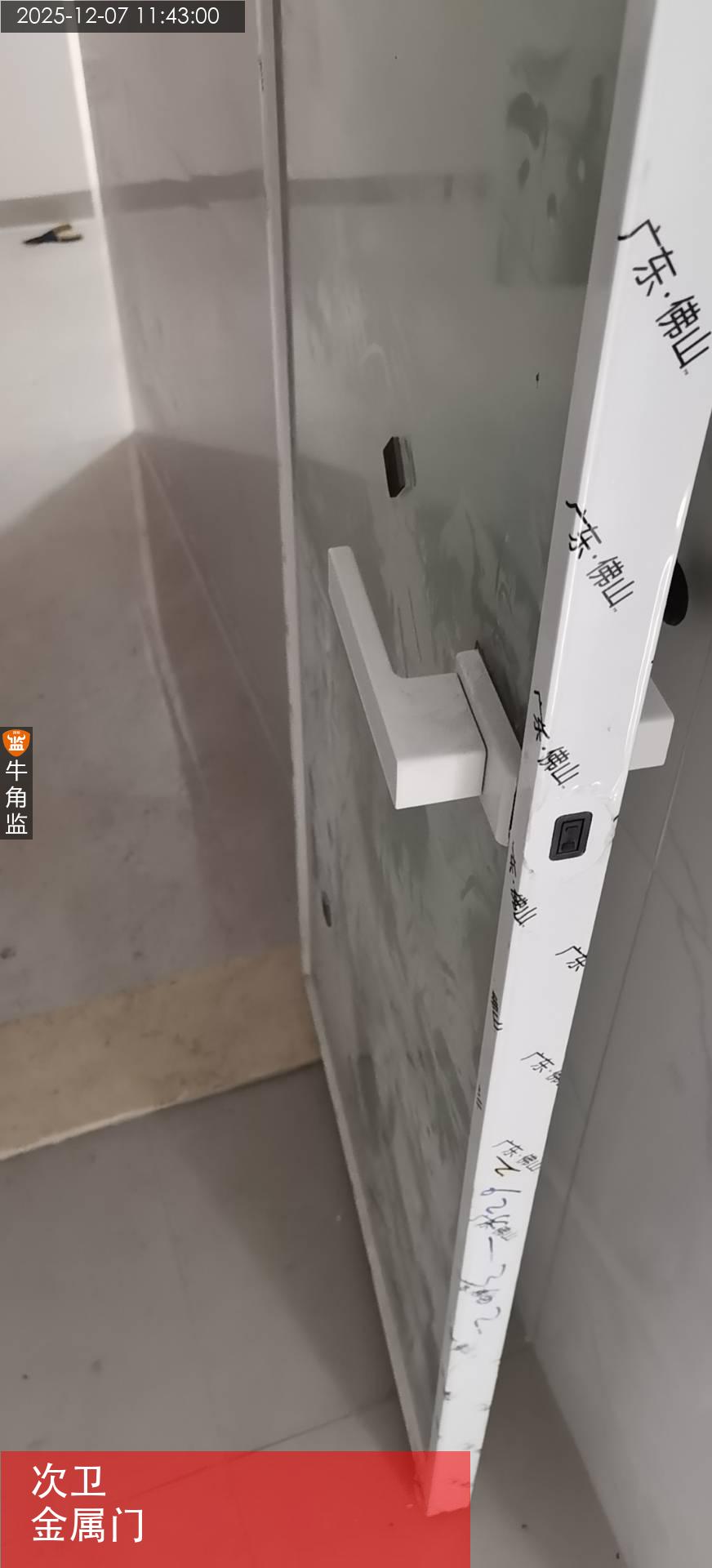

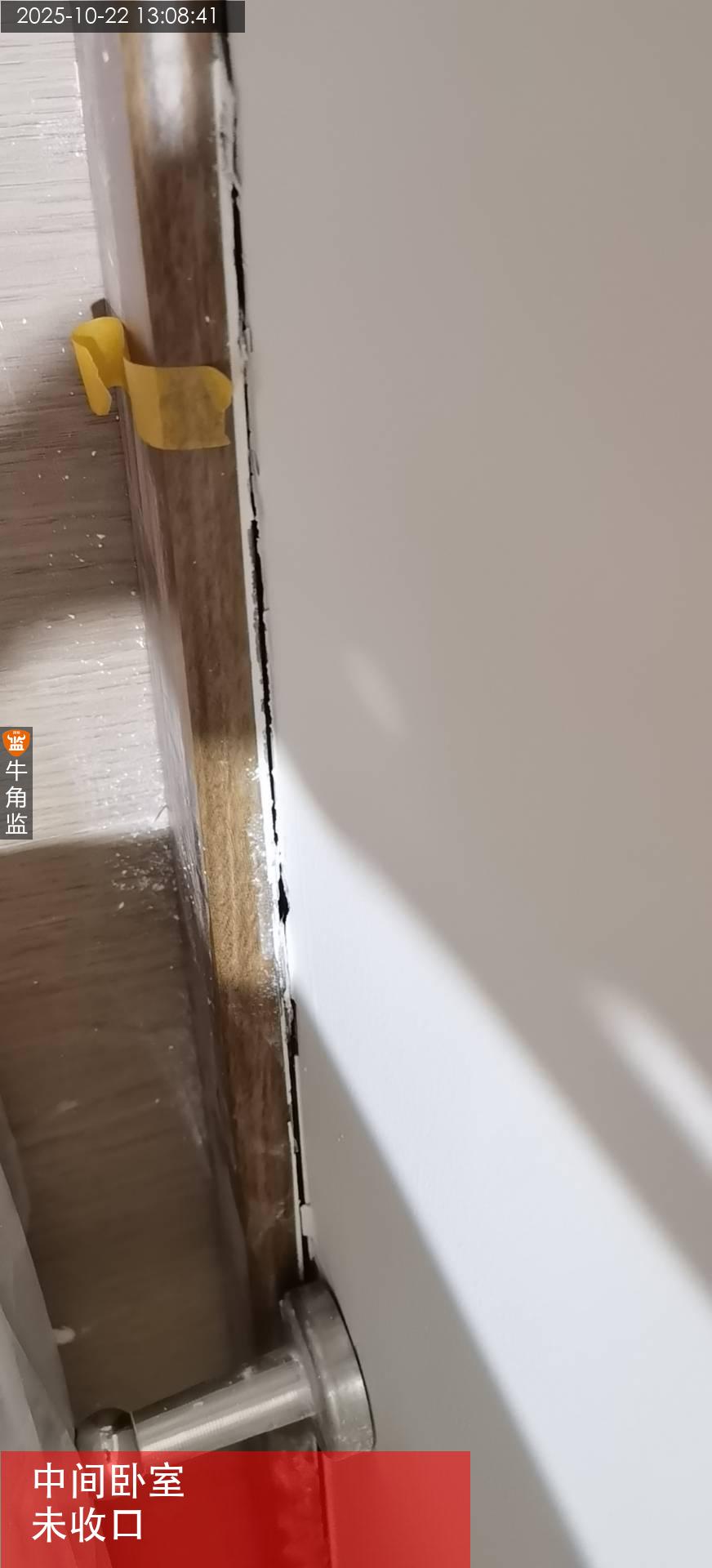

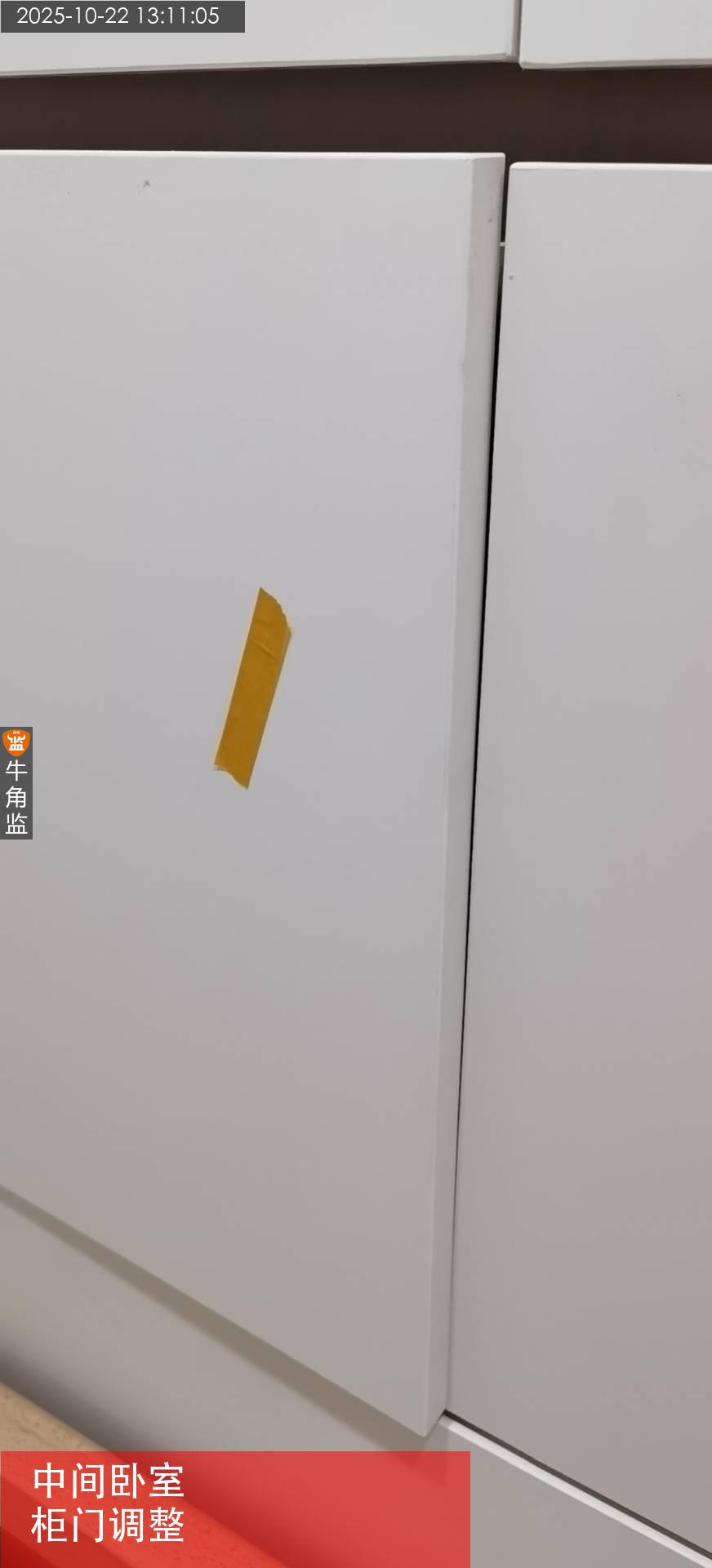

现场检查是安装阶段,本次检查是安装巡检 下次计划上门检查竣工 现场无人施工 本次检查发现的问题 1、次卫门口走廊的面板没有横平竖直,需要重新调整水平。 2、厨房水槽下方标志的插座、热水器旁边标志的插座,需要检查电路安装。 3、主卫马桶旁边的插座在水阀周边,应加设防止水溅的措施,要求增加插座防溅盒,防止用水触电隐患。 4、中间卧室房门旁边的踢脚线未有收口,需要做好收边处理。 5、全屋油漆多处有砂眼、流坠、漏刷、不平整,需要修补平整再补刷油漆。 6、次卫的金属门开关有异响,需要商家调整门扇。 7、左卧室标志的柜门有异响,需要调整。 中间卧室标志的柜门开关有磕碰,需要调整。 餐厅有两处标志的柜门,需要调整。 8、卫生间花洒安装后出水口缝隙过大,为防止渗水到墙体内,建议出水口装饰盖周边打胶收口处理。 后续注意事项 定制安装、搬家时尽量不要磕碰油漆,否则修补后会有色差及光泽不匀。
2025-10-22
黄埔区万********8533
设 计 师:未知
施工队长:金工
工地面积:100.00㎡
装修总价:0.00

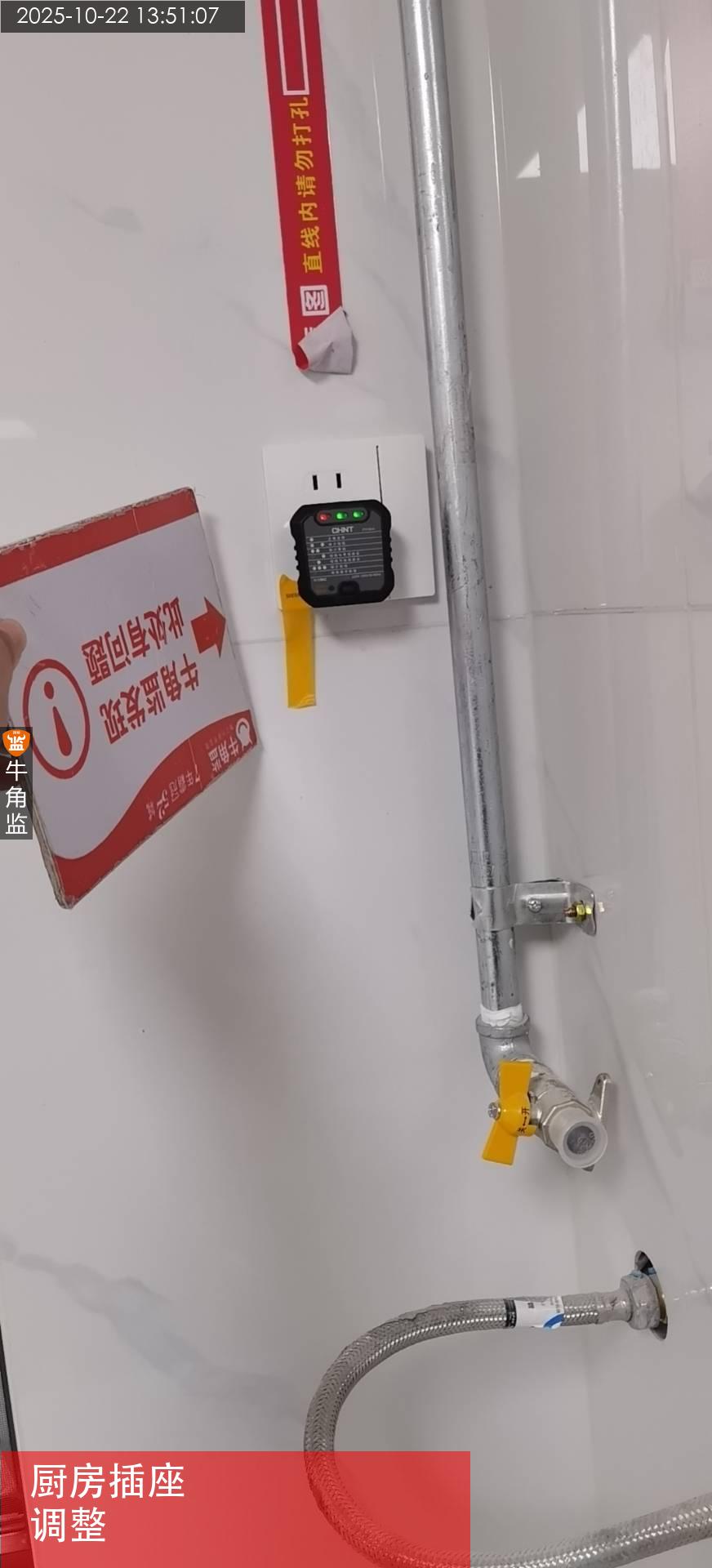

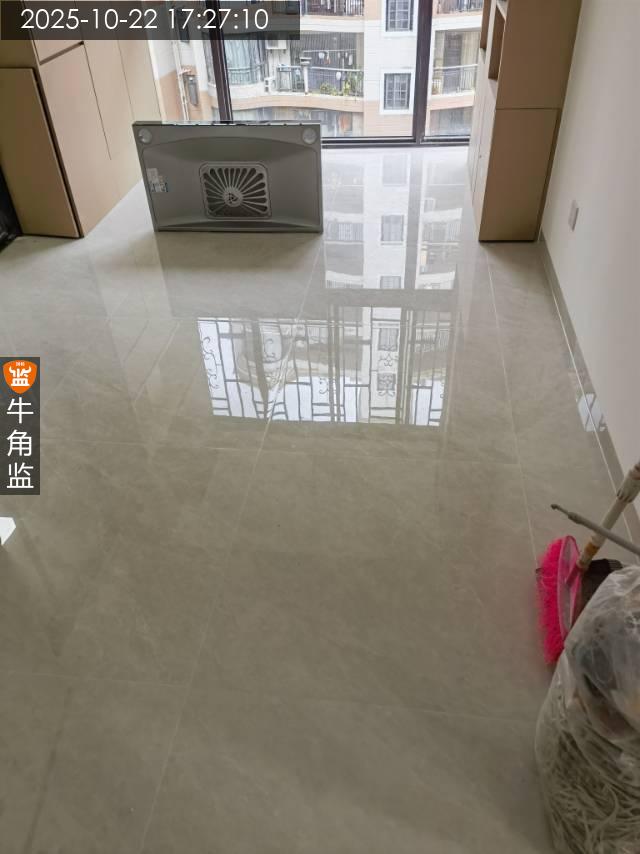

本次评价:C

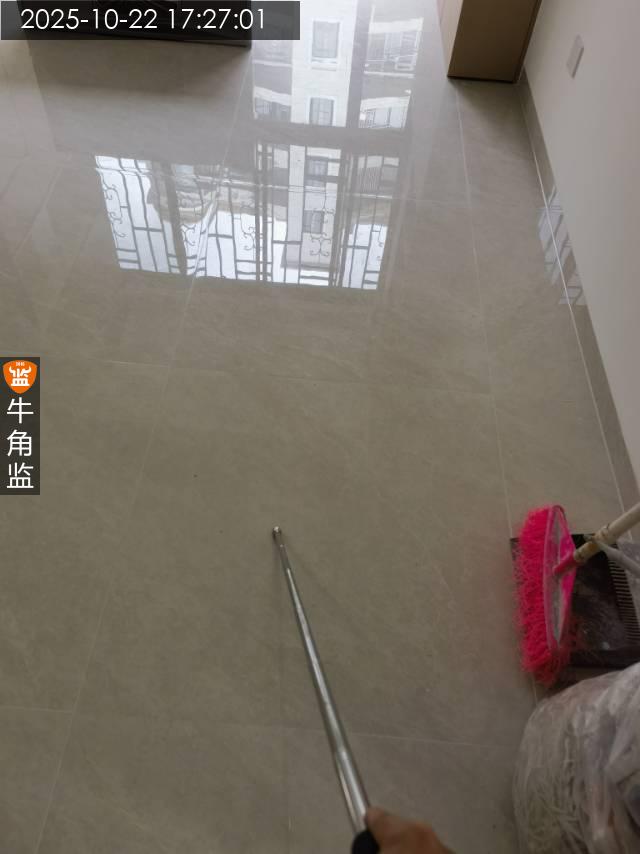

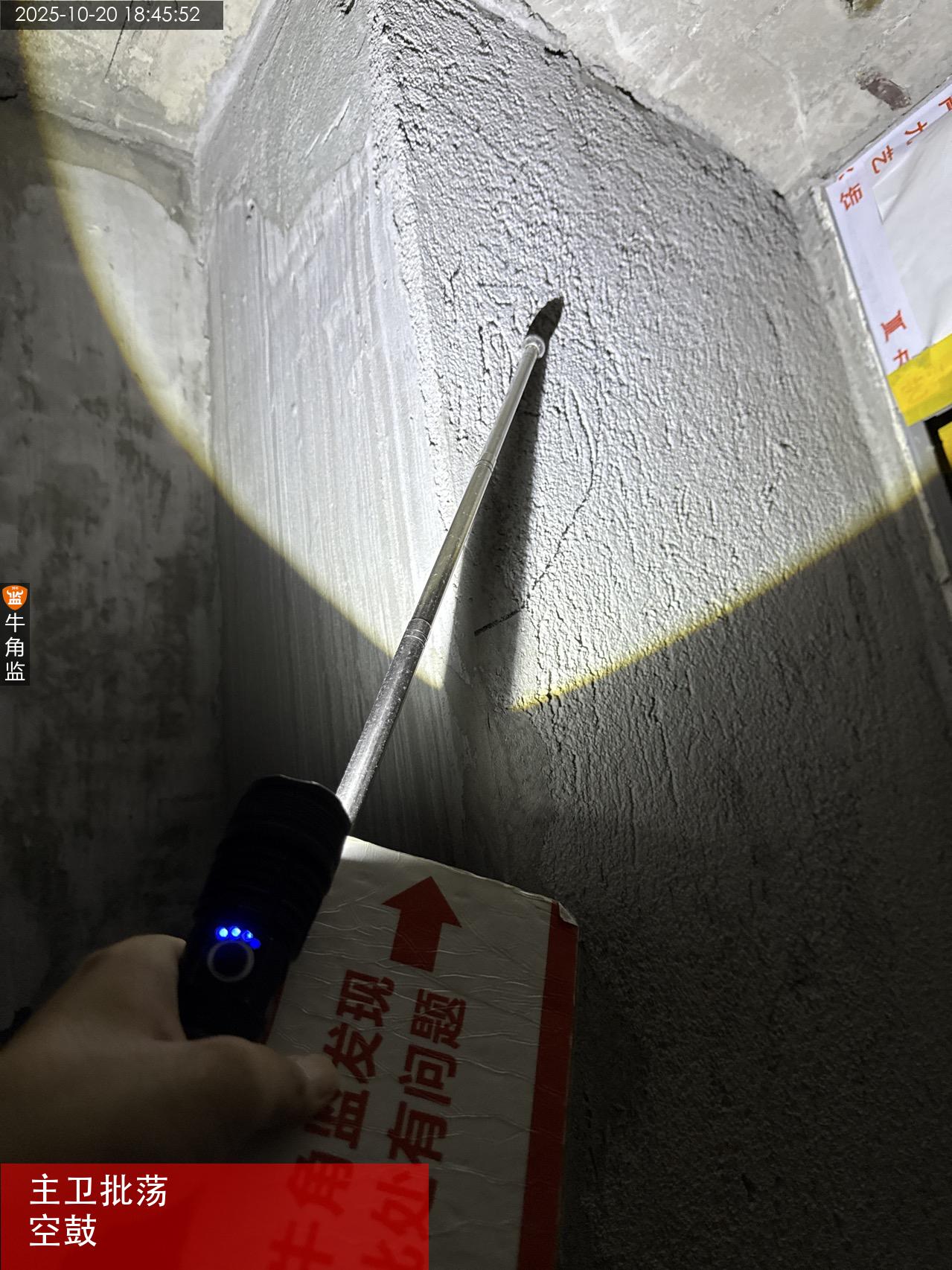

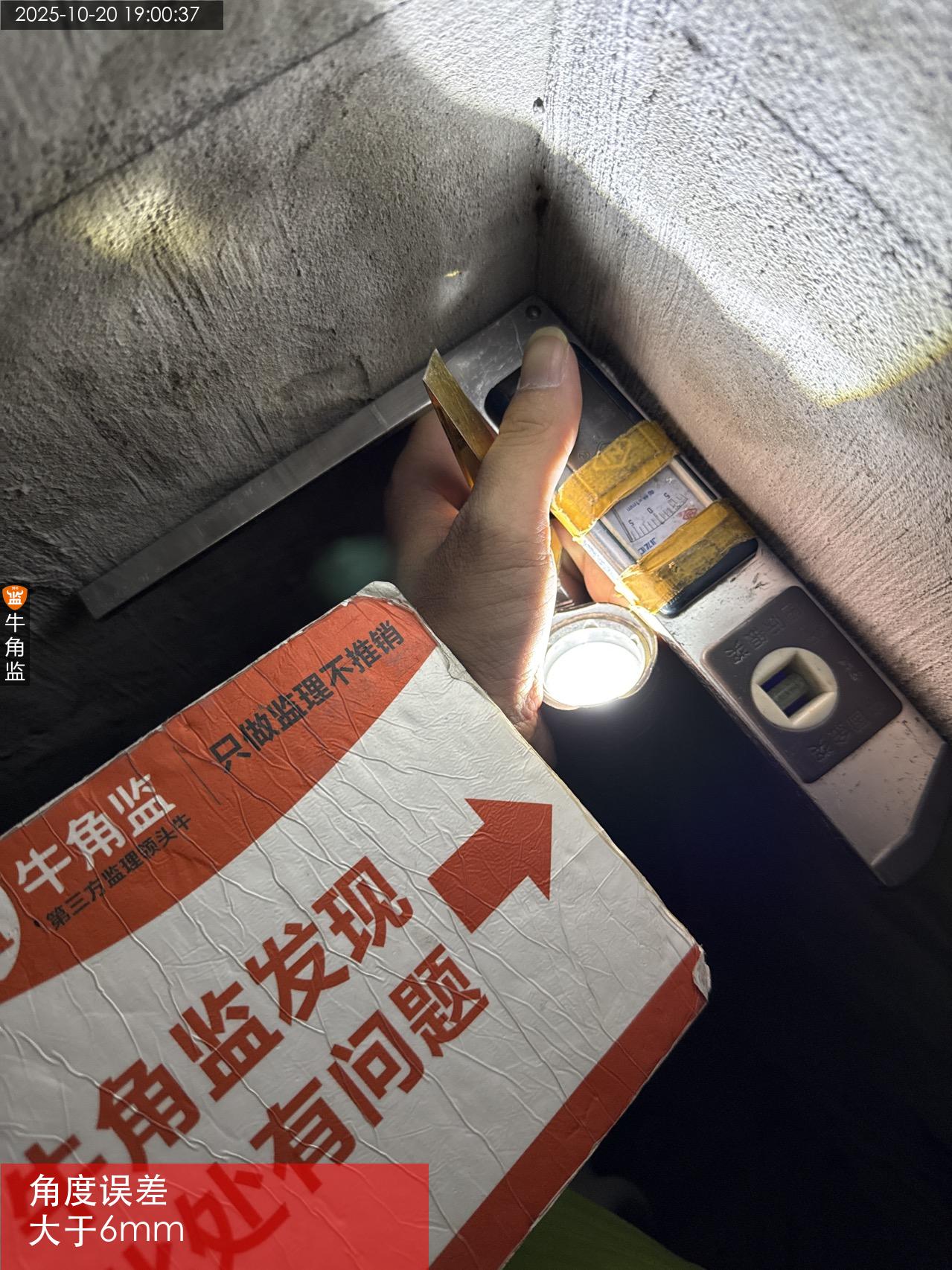

本次评语:

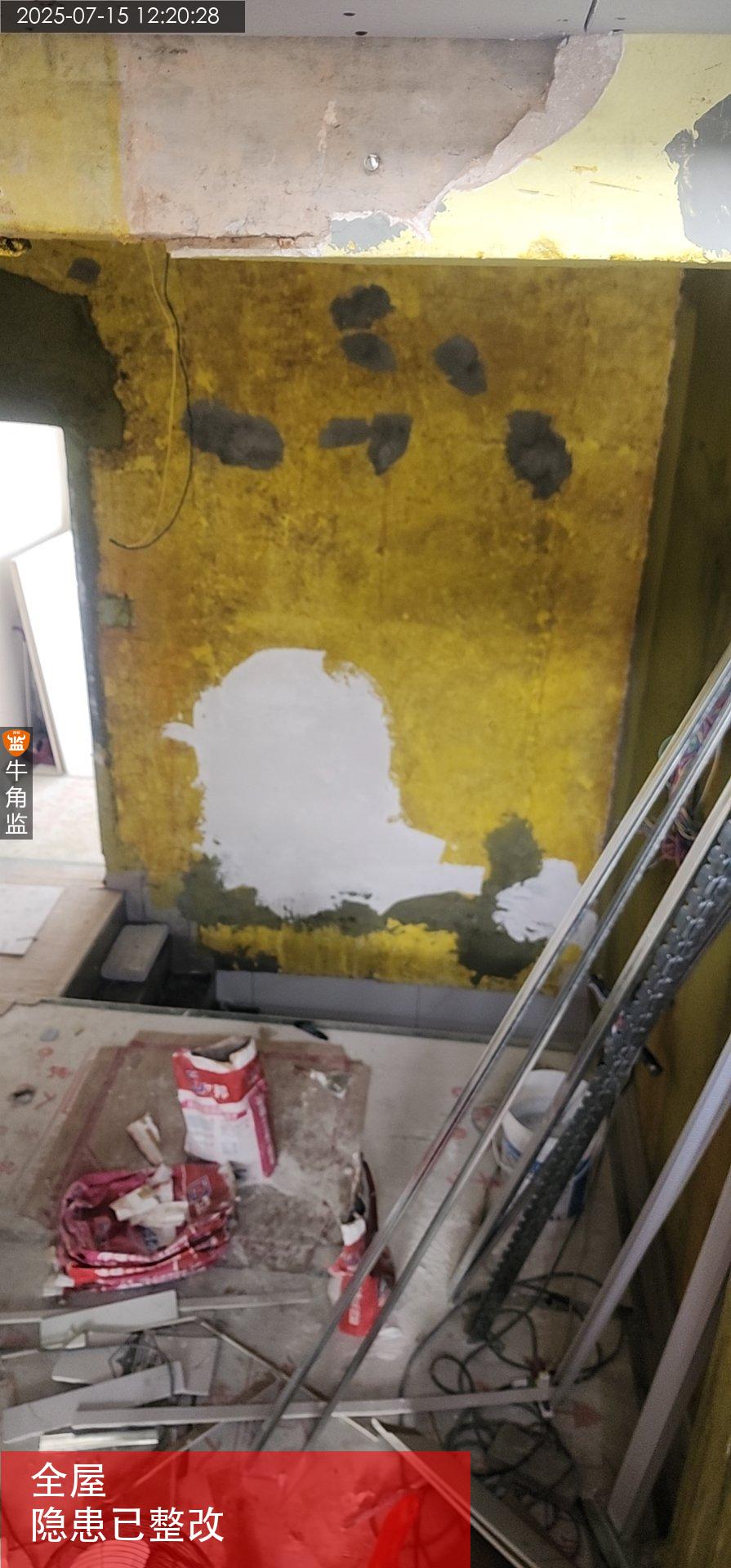

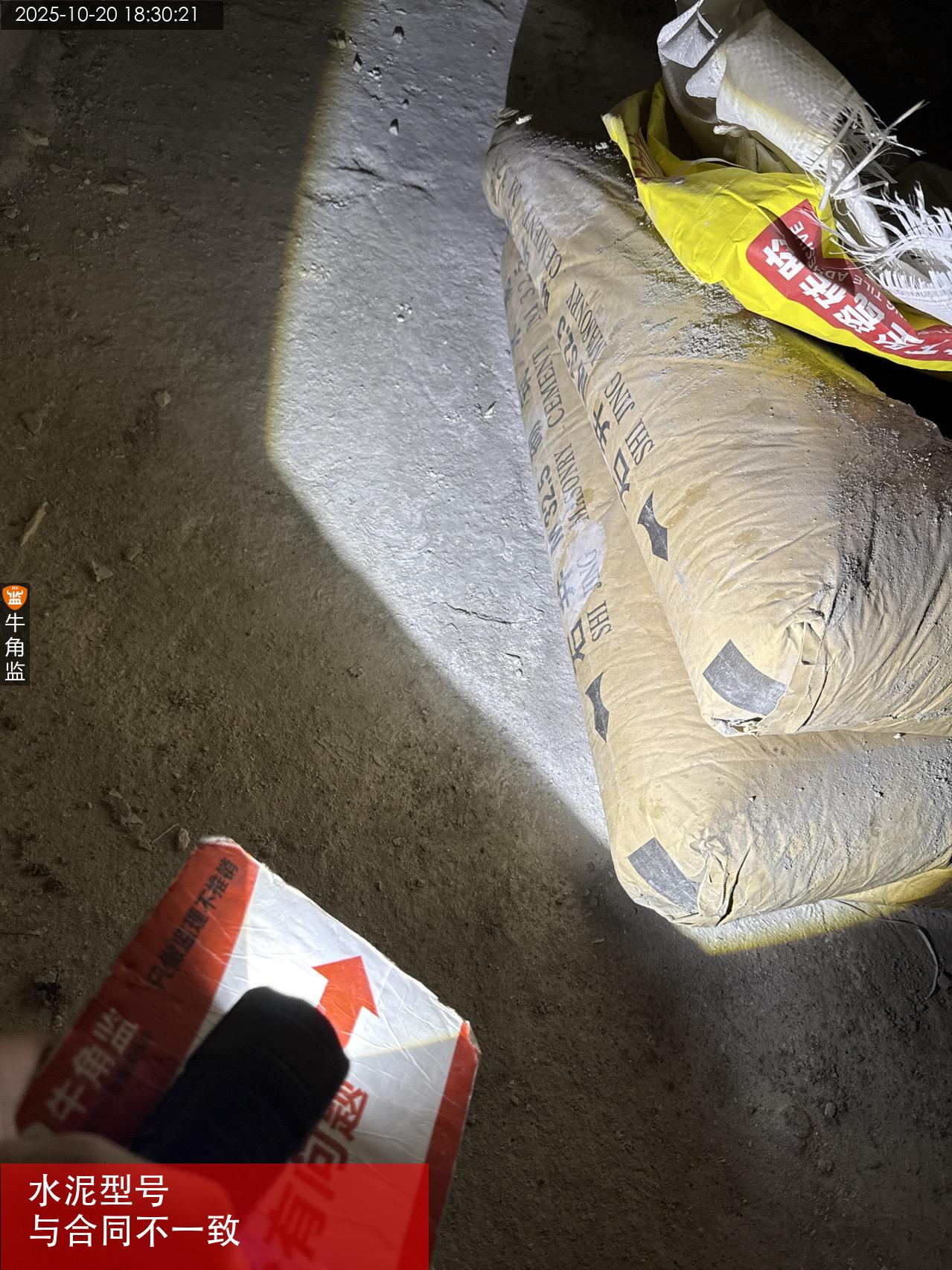

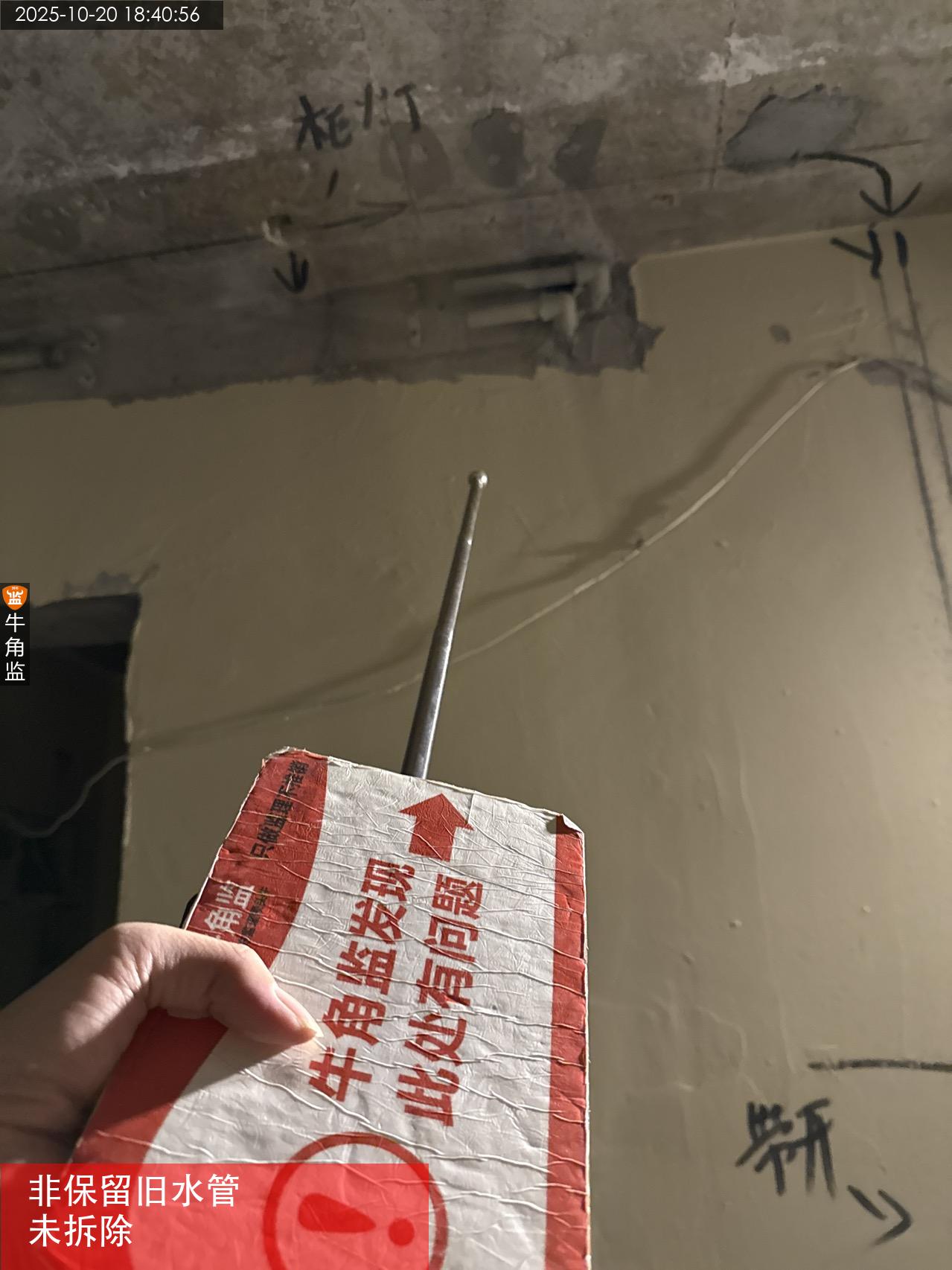

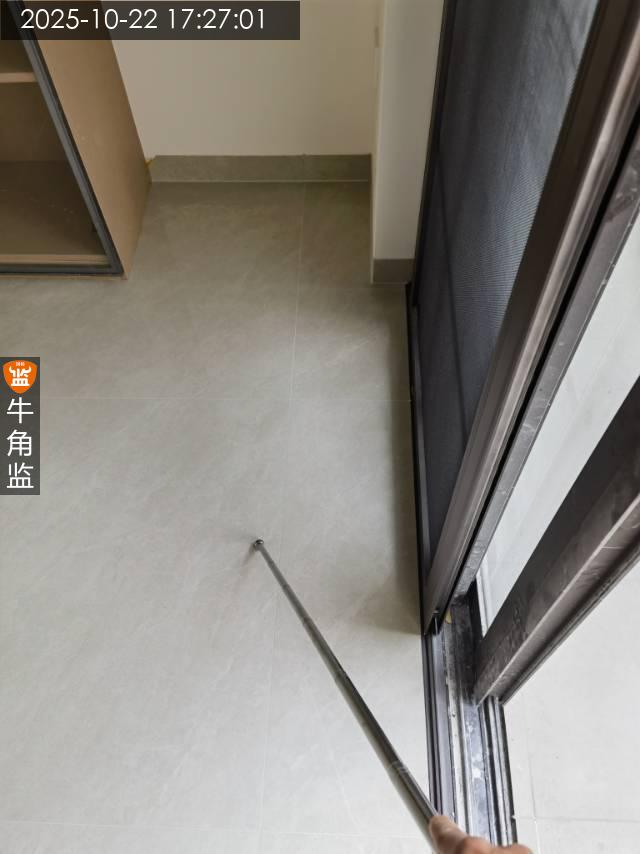

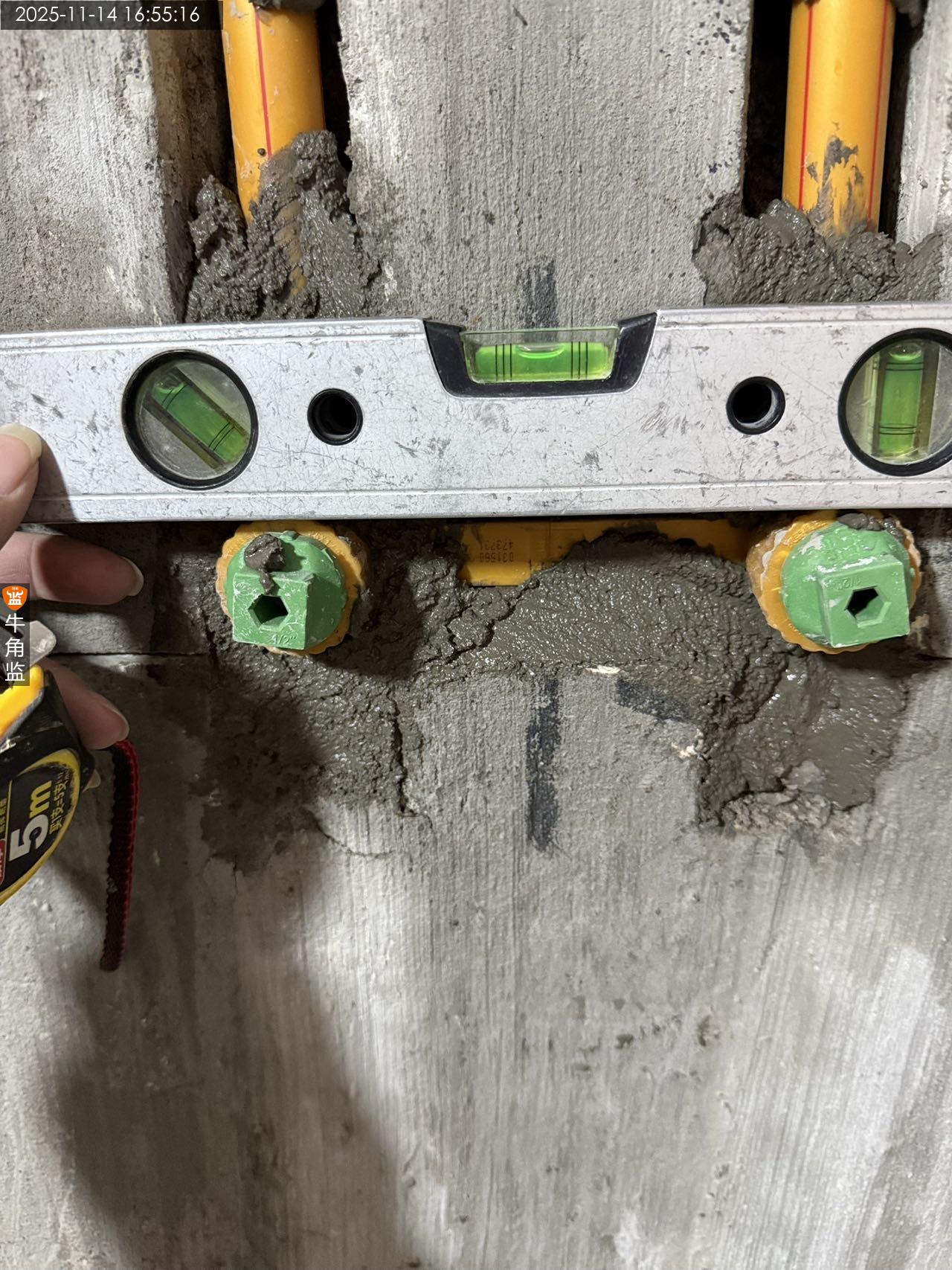

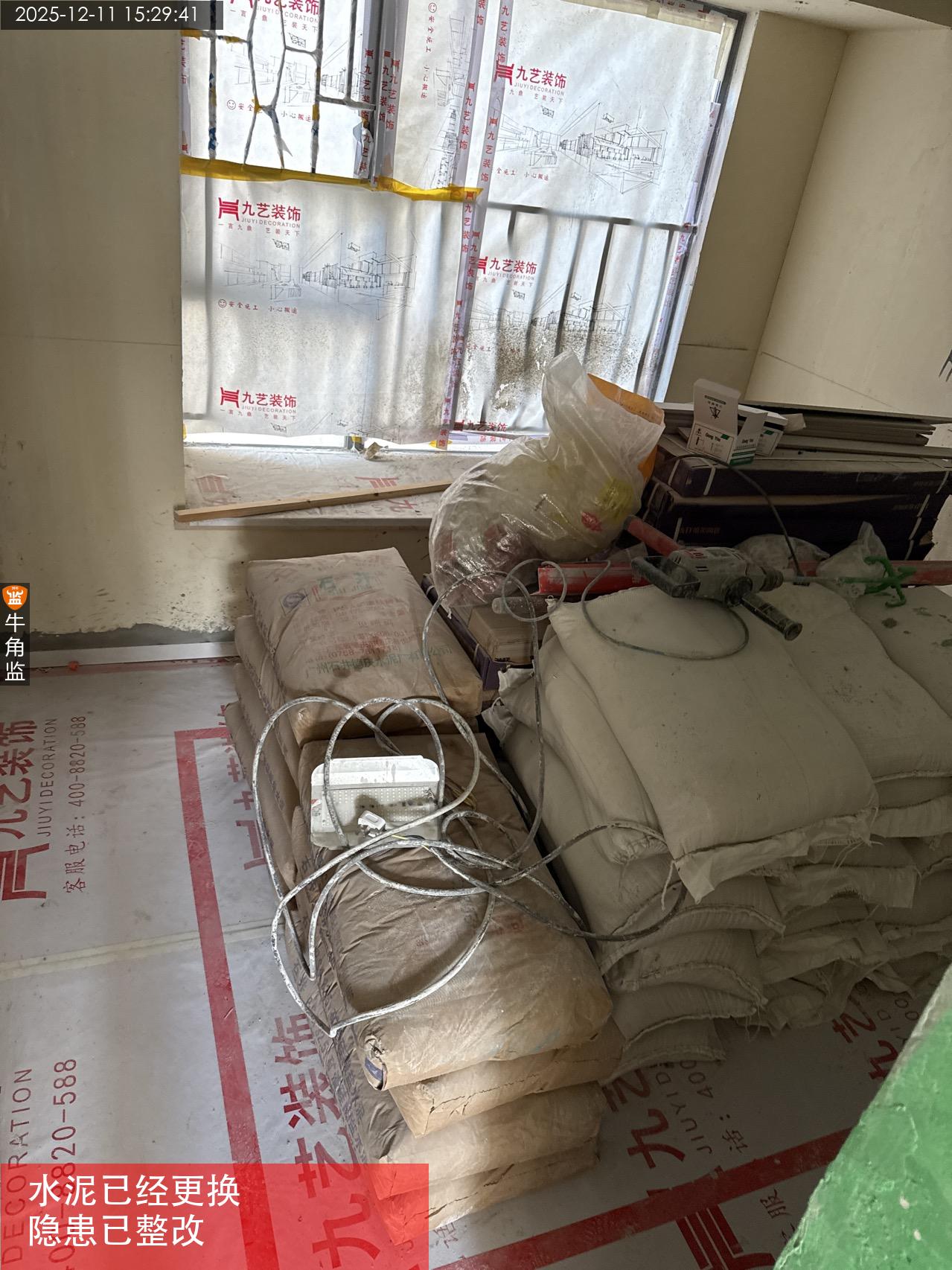

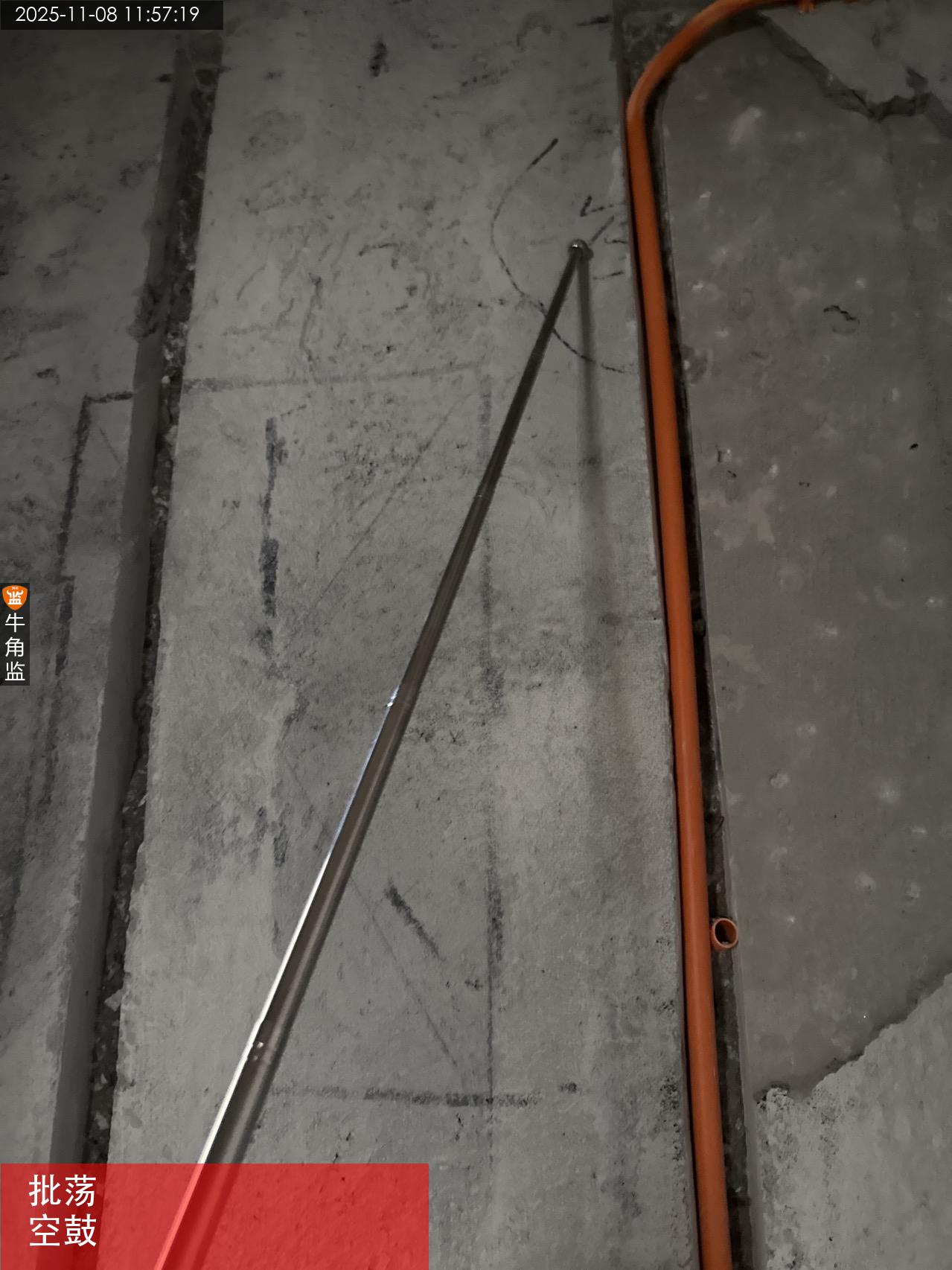

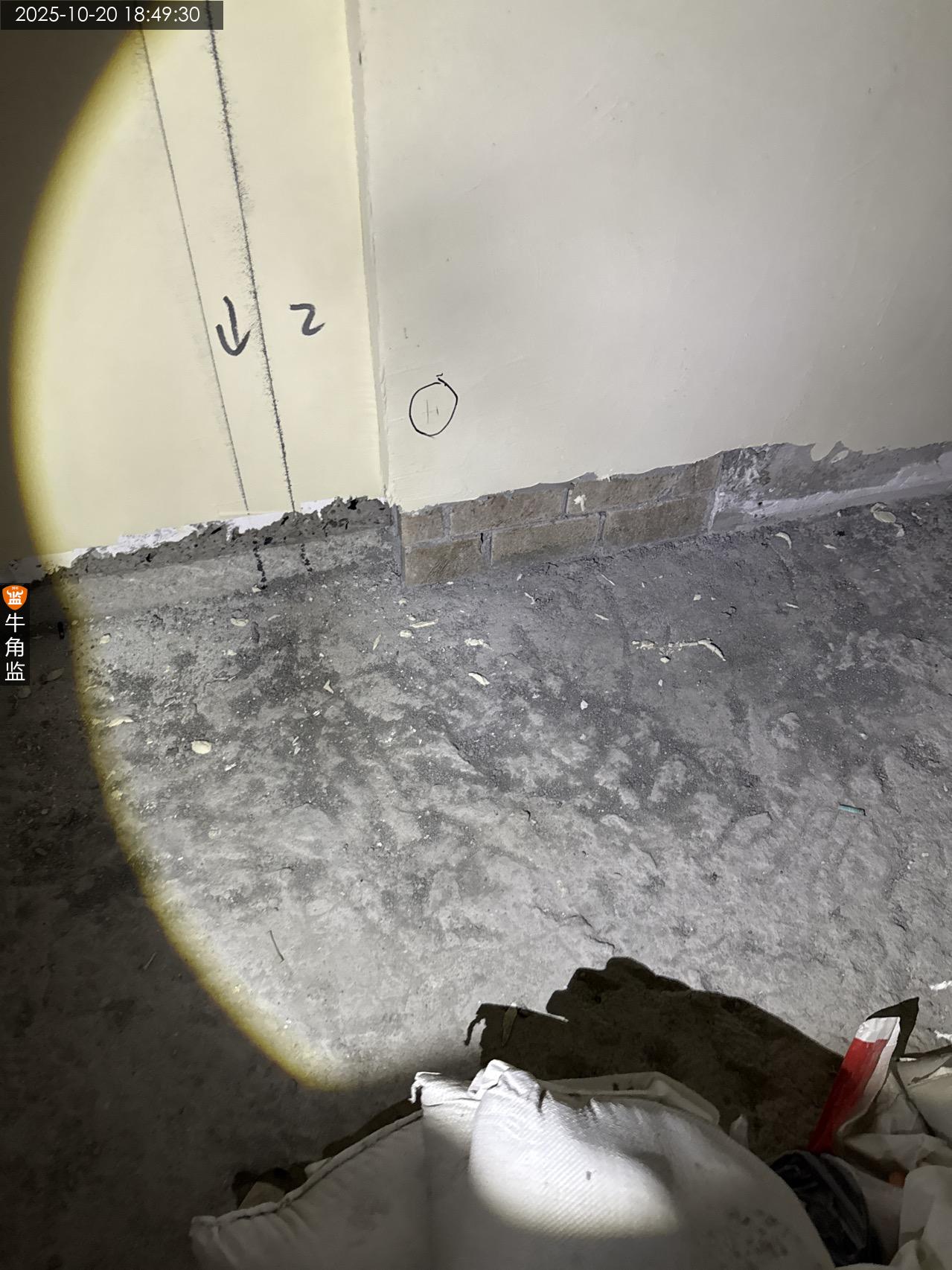

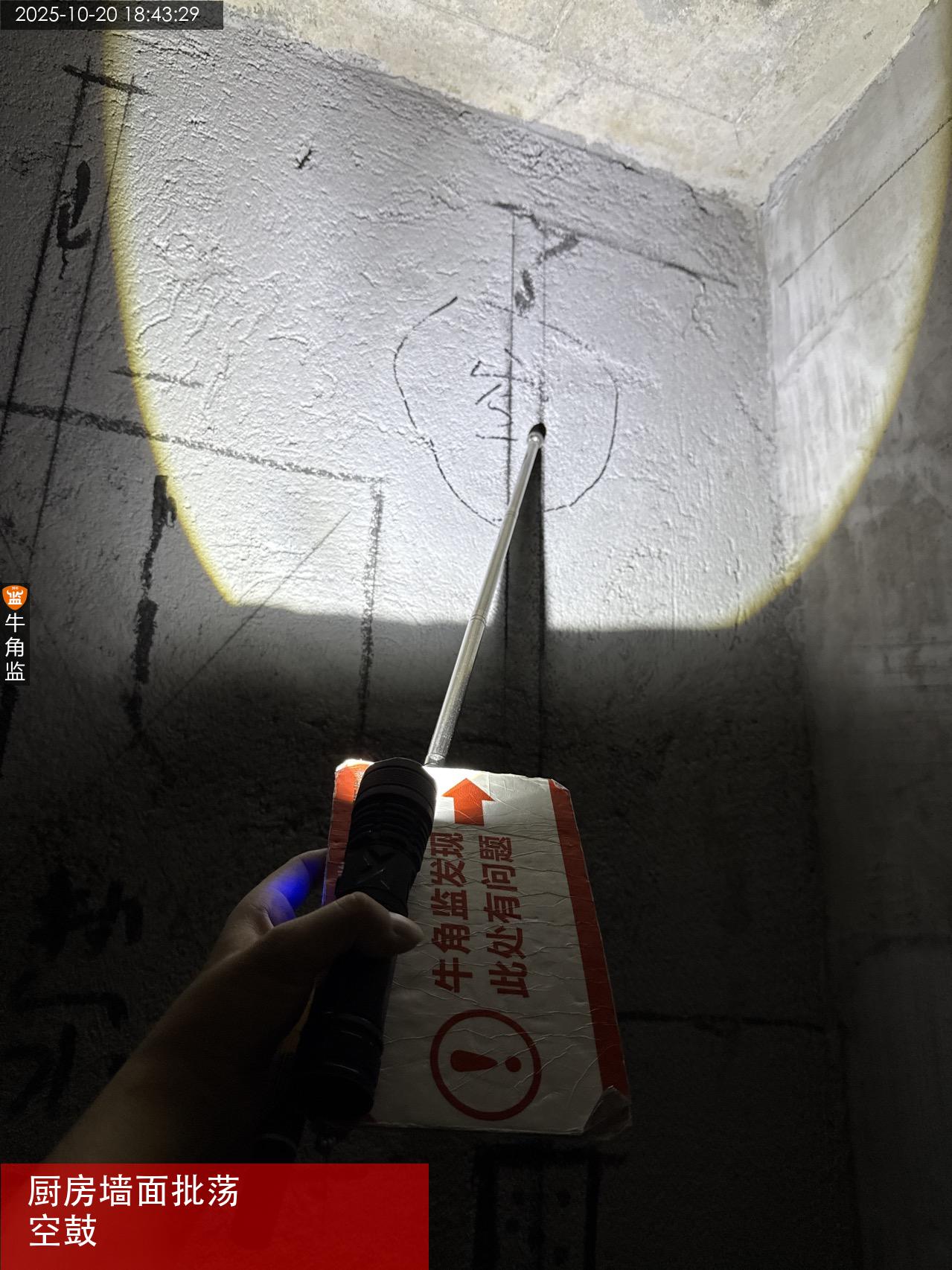

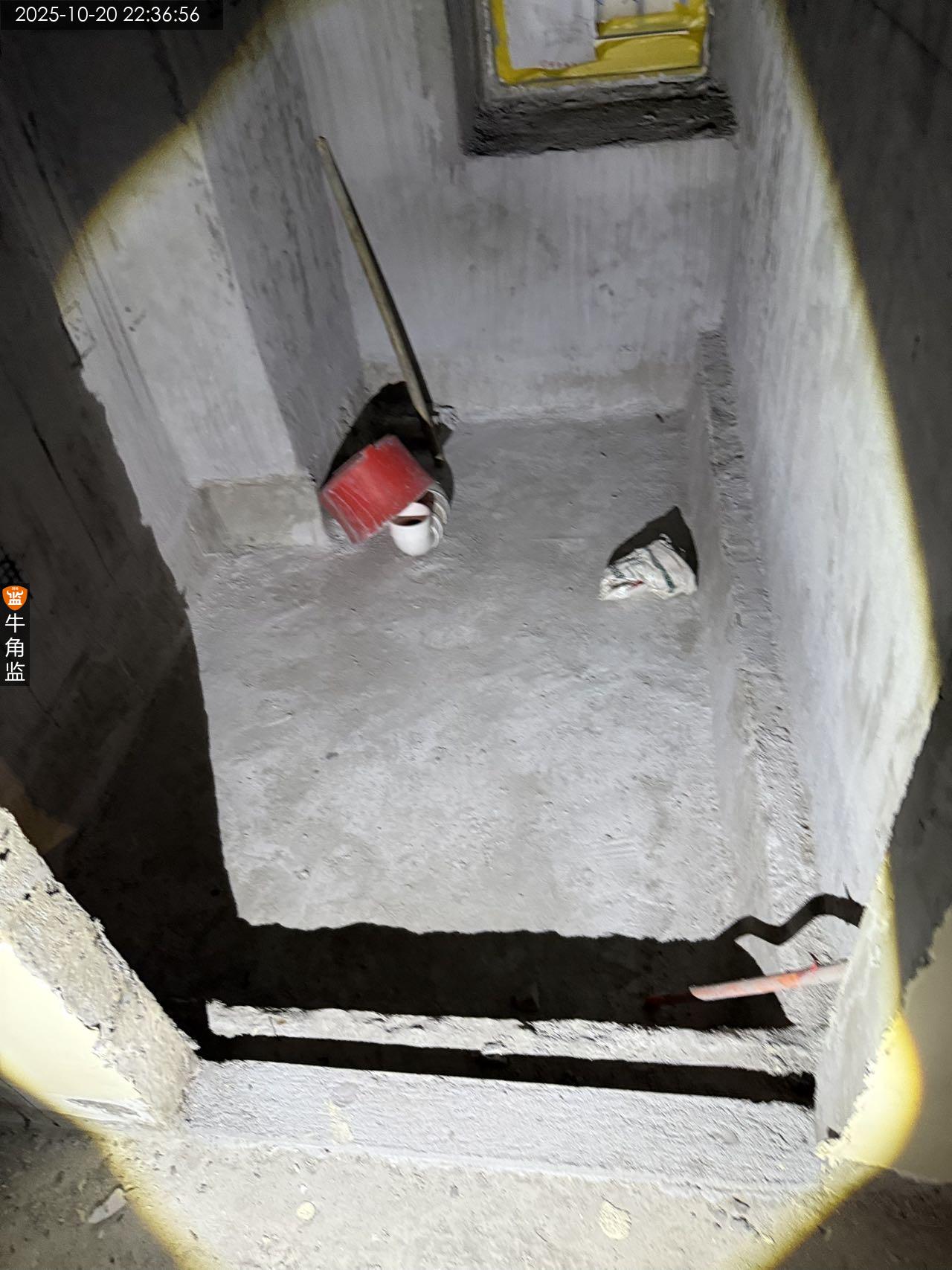

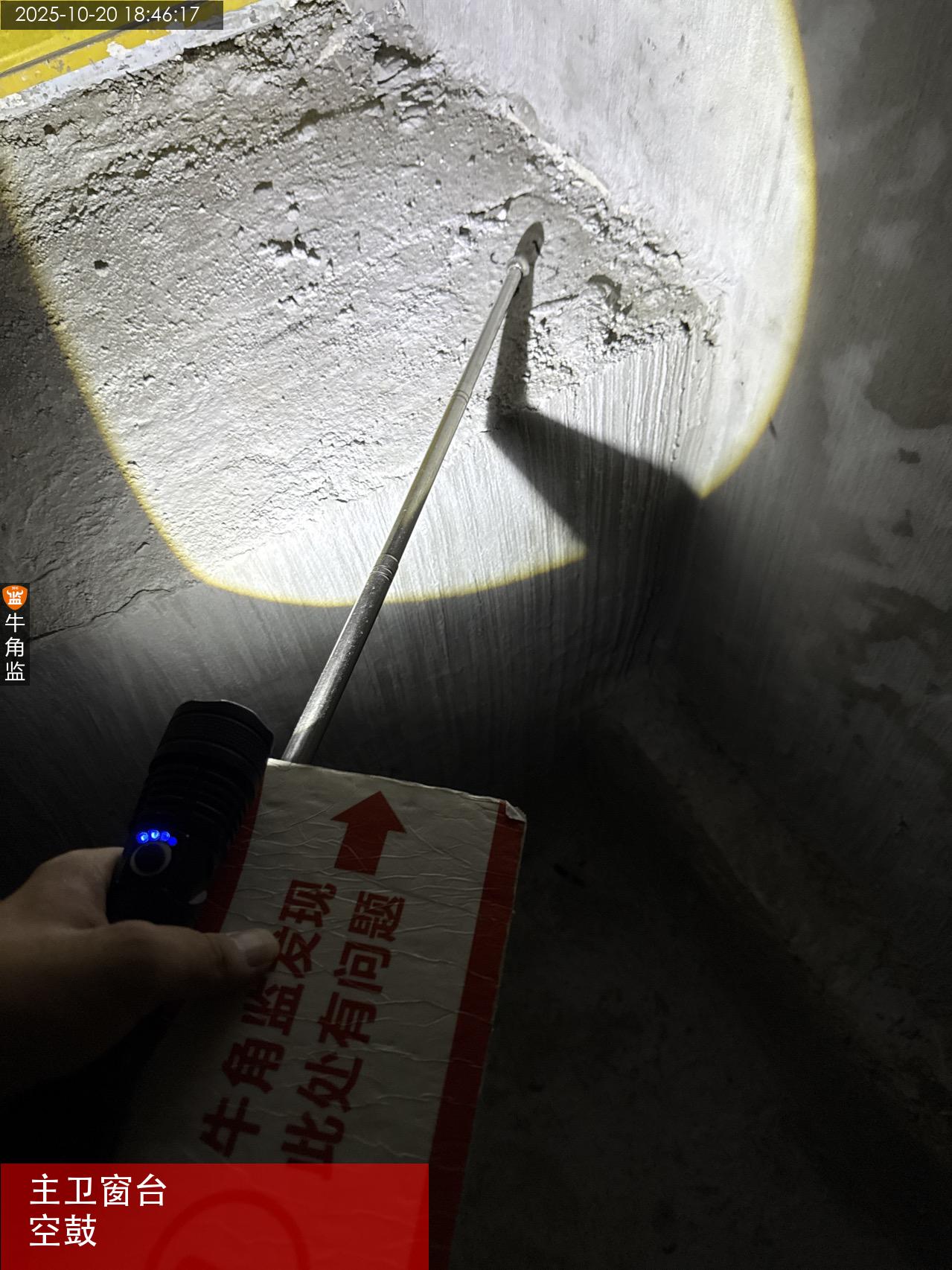

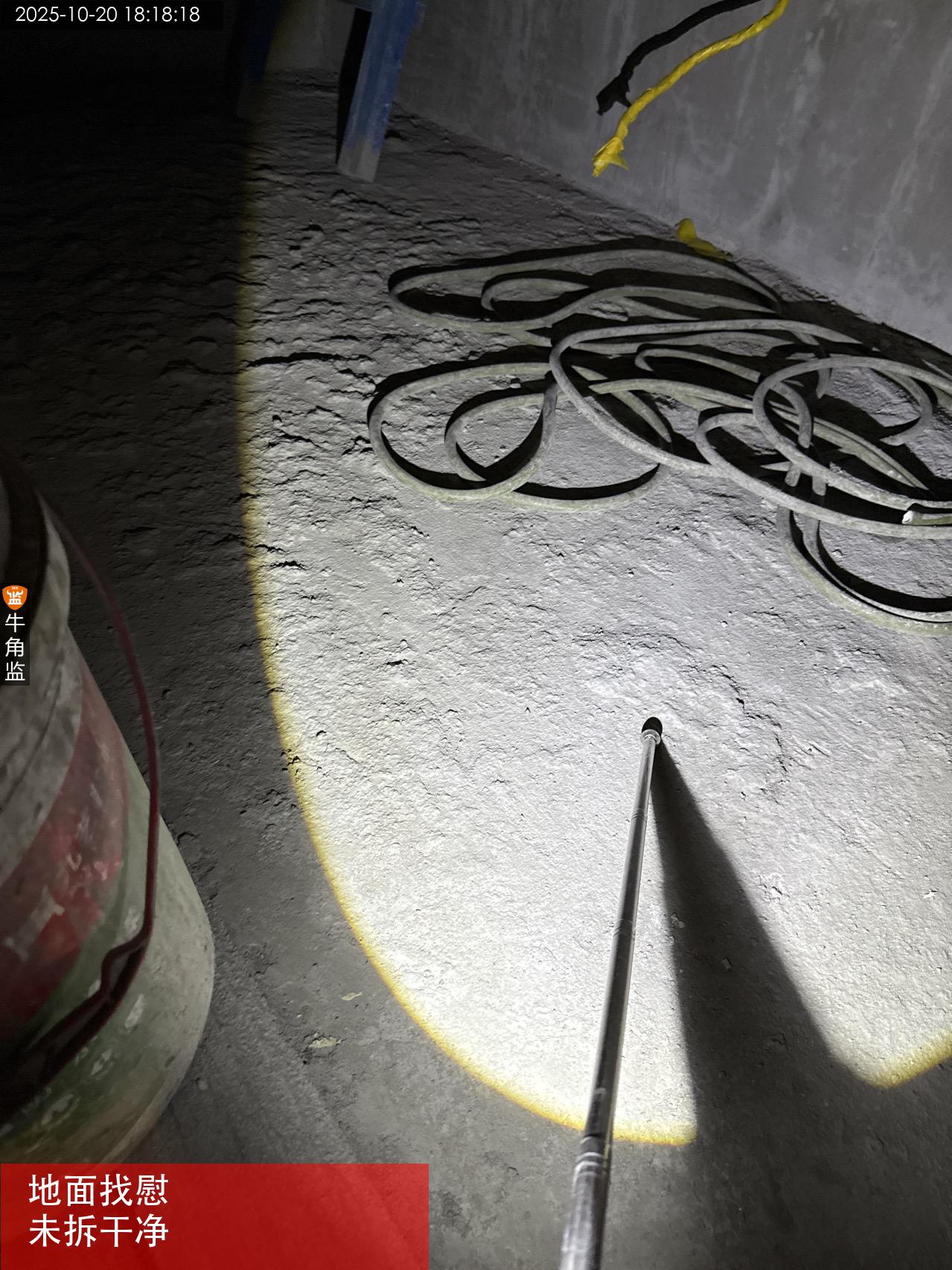

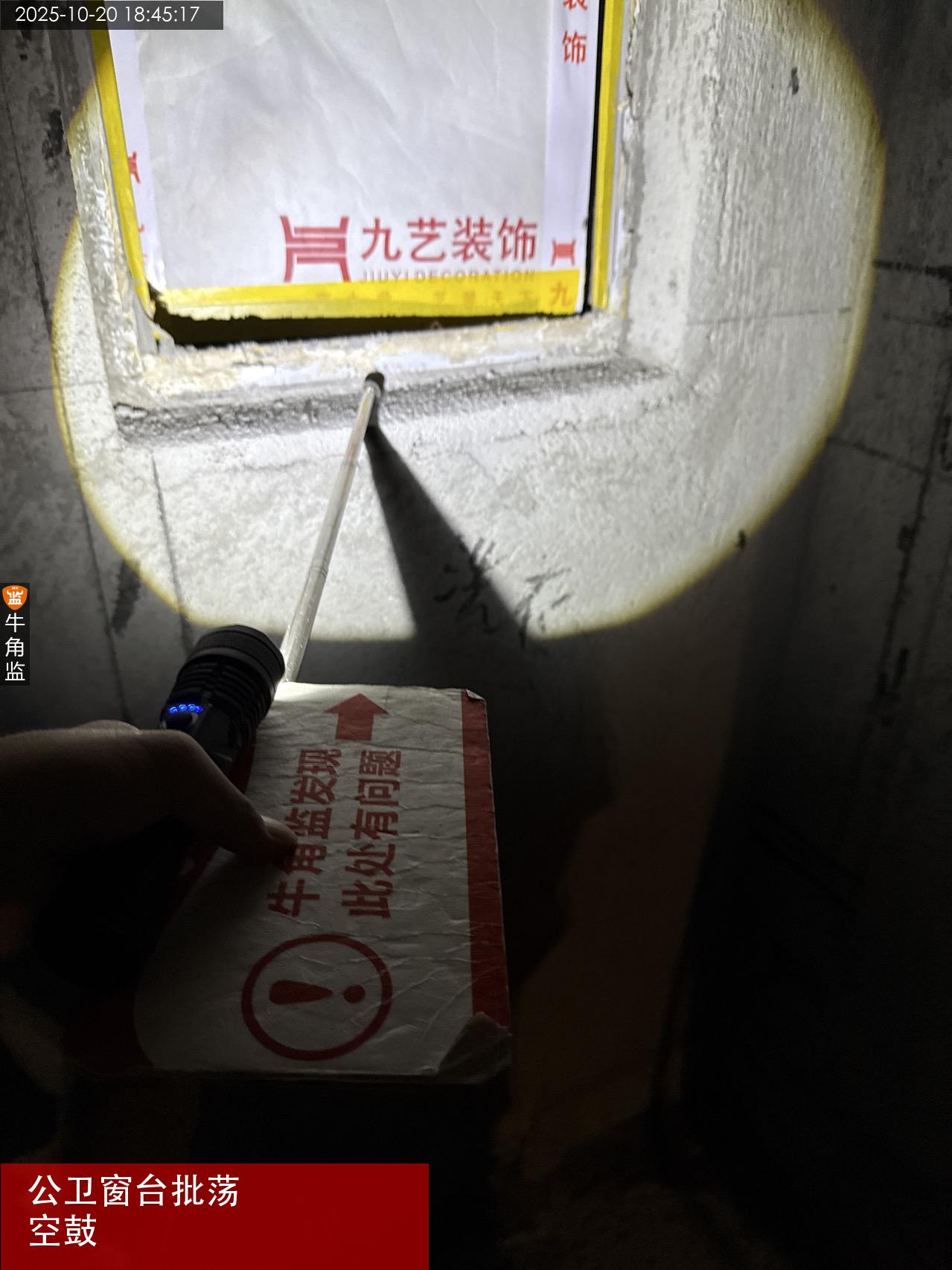

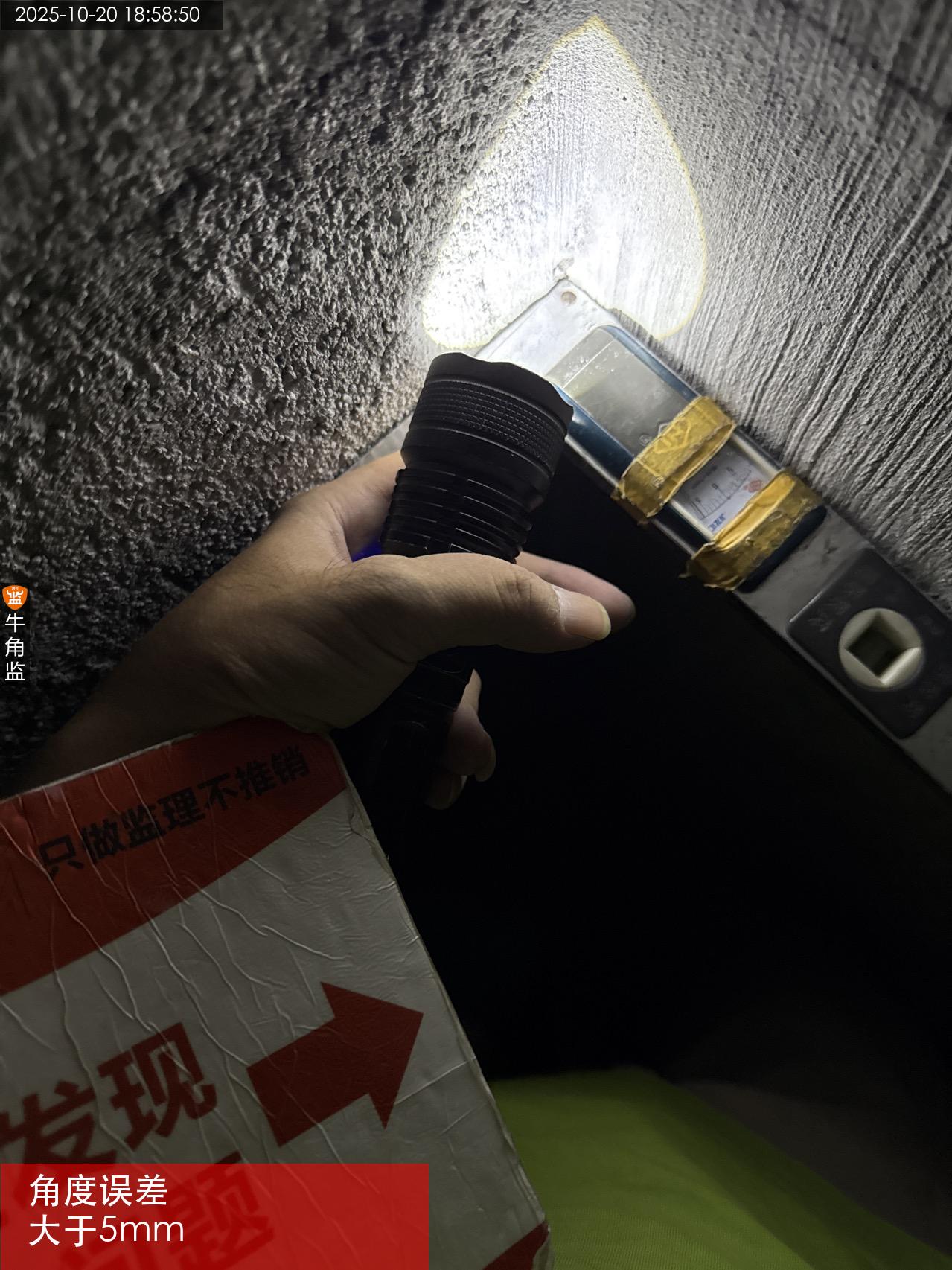

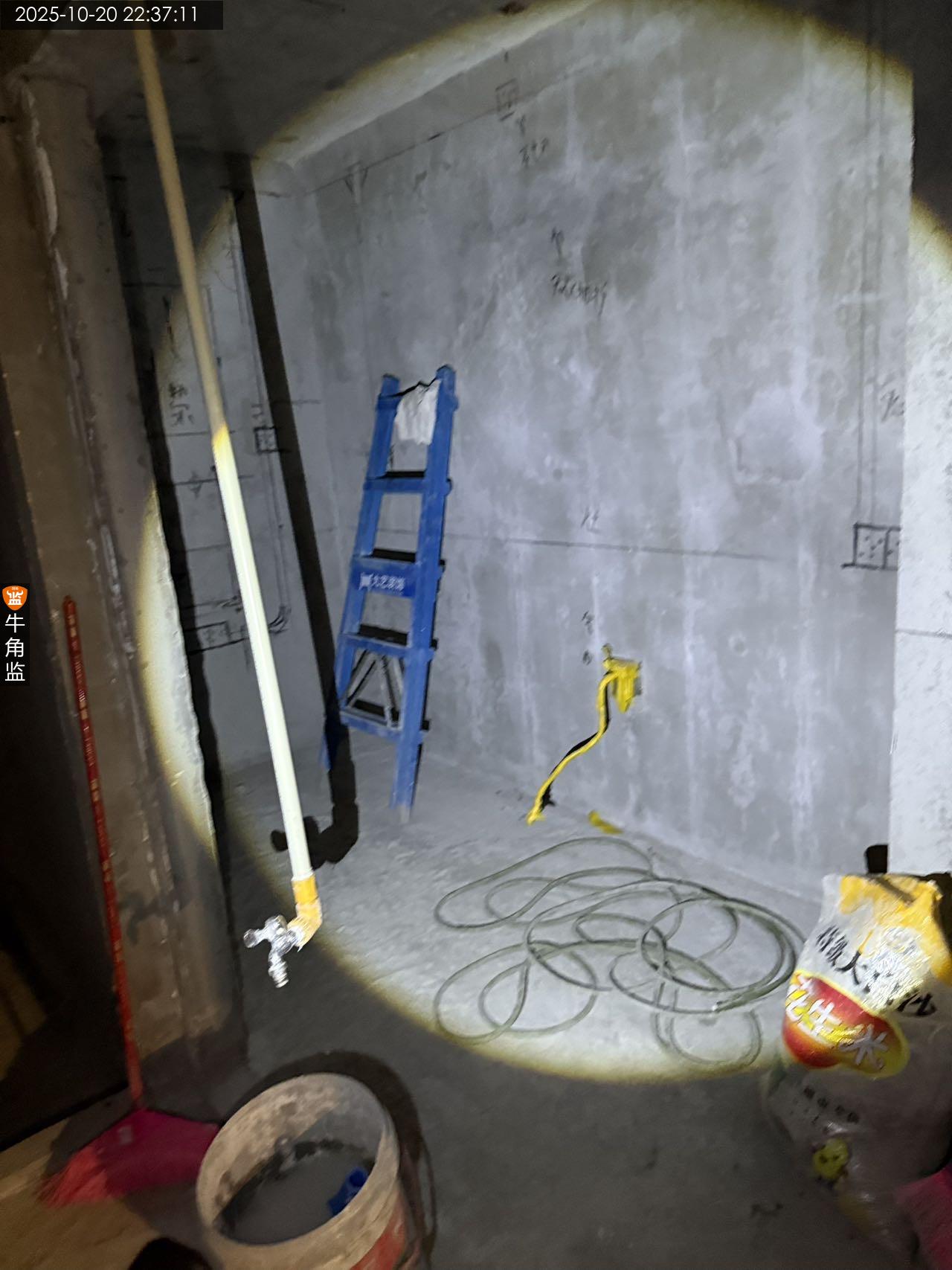

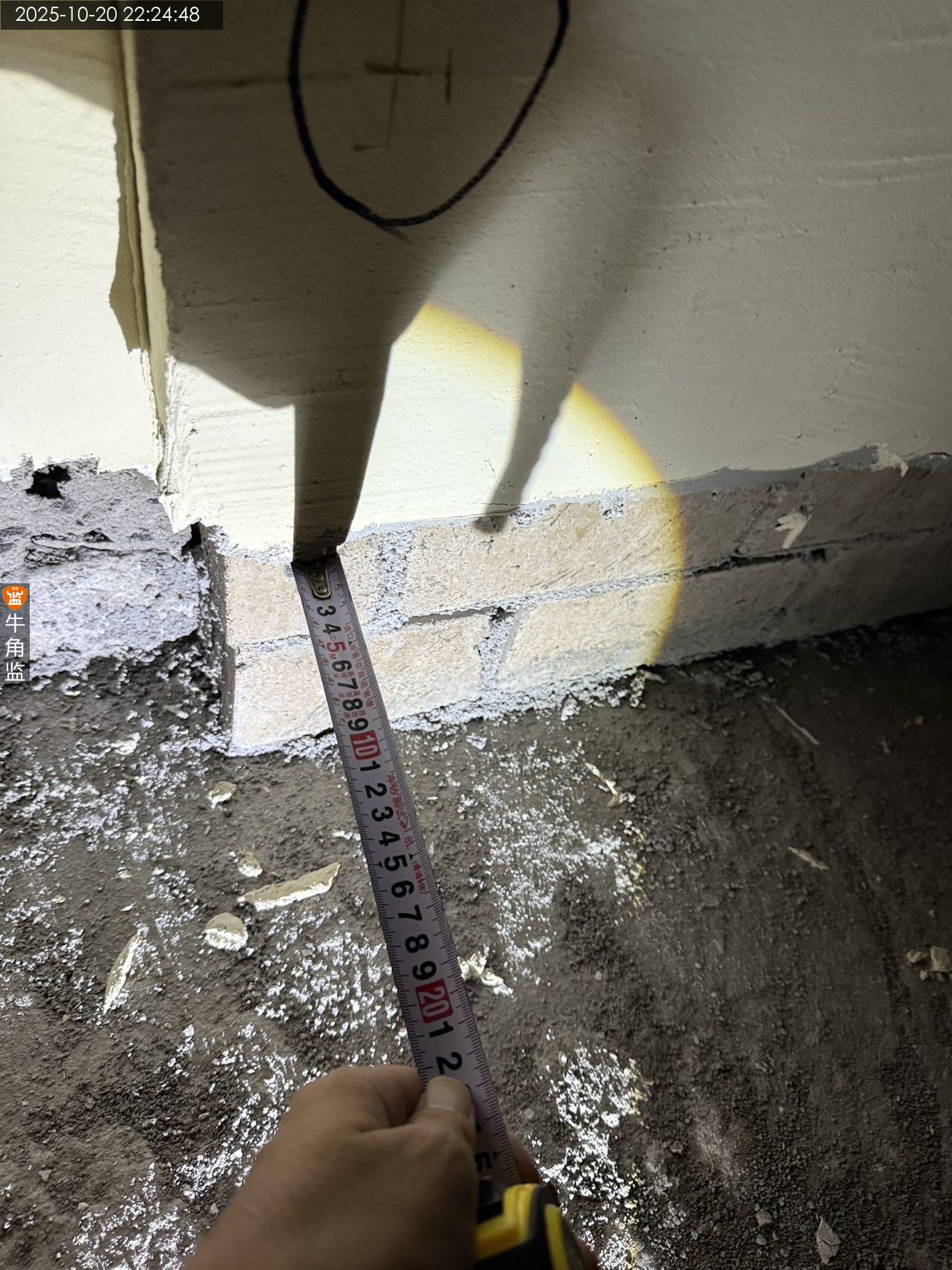

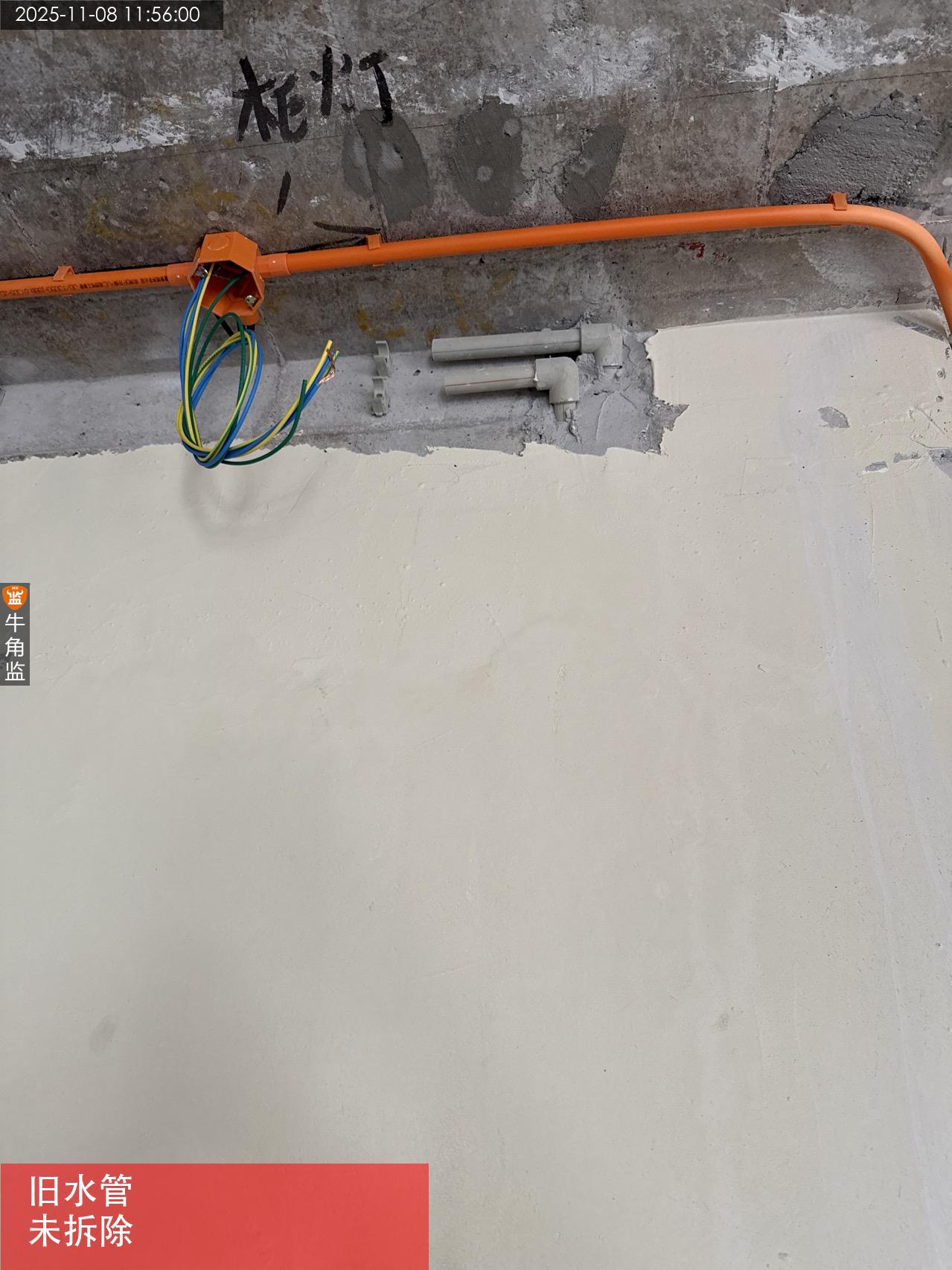

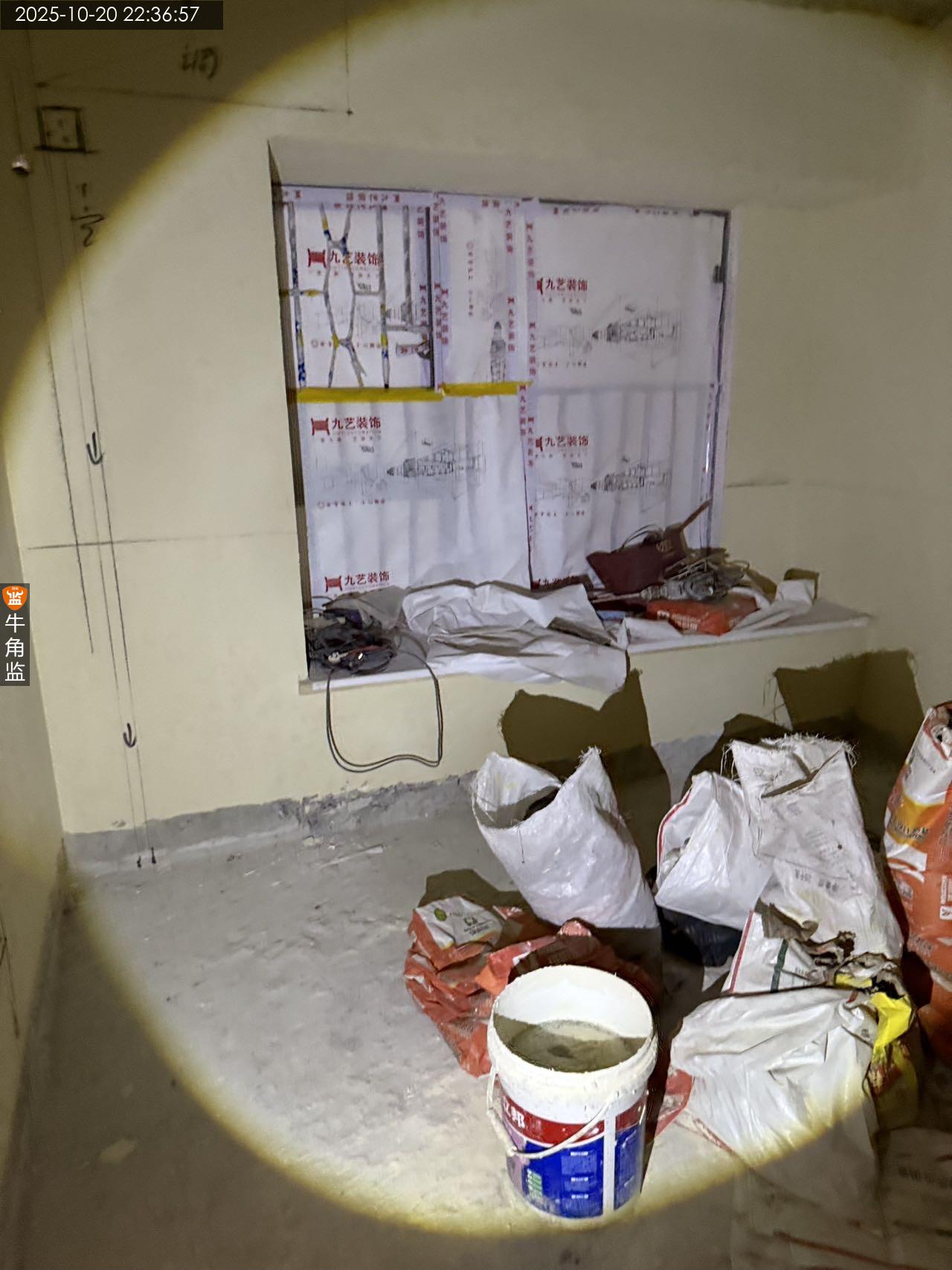

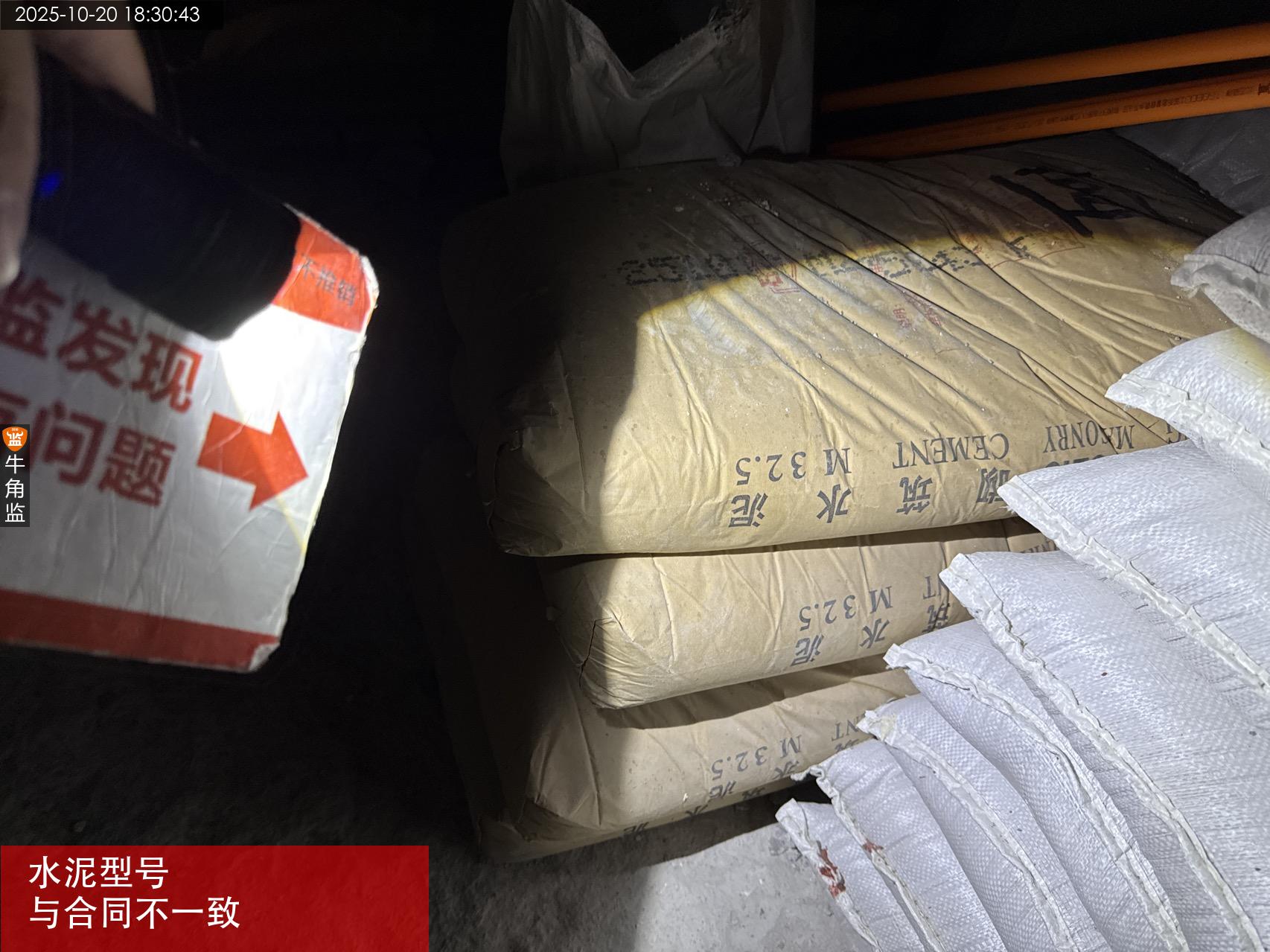

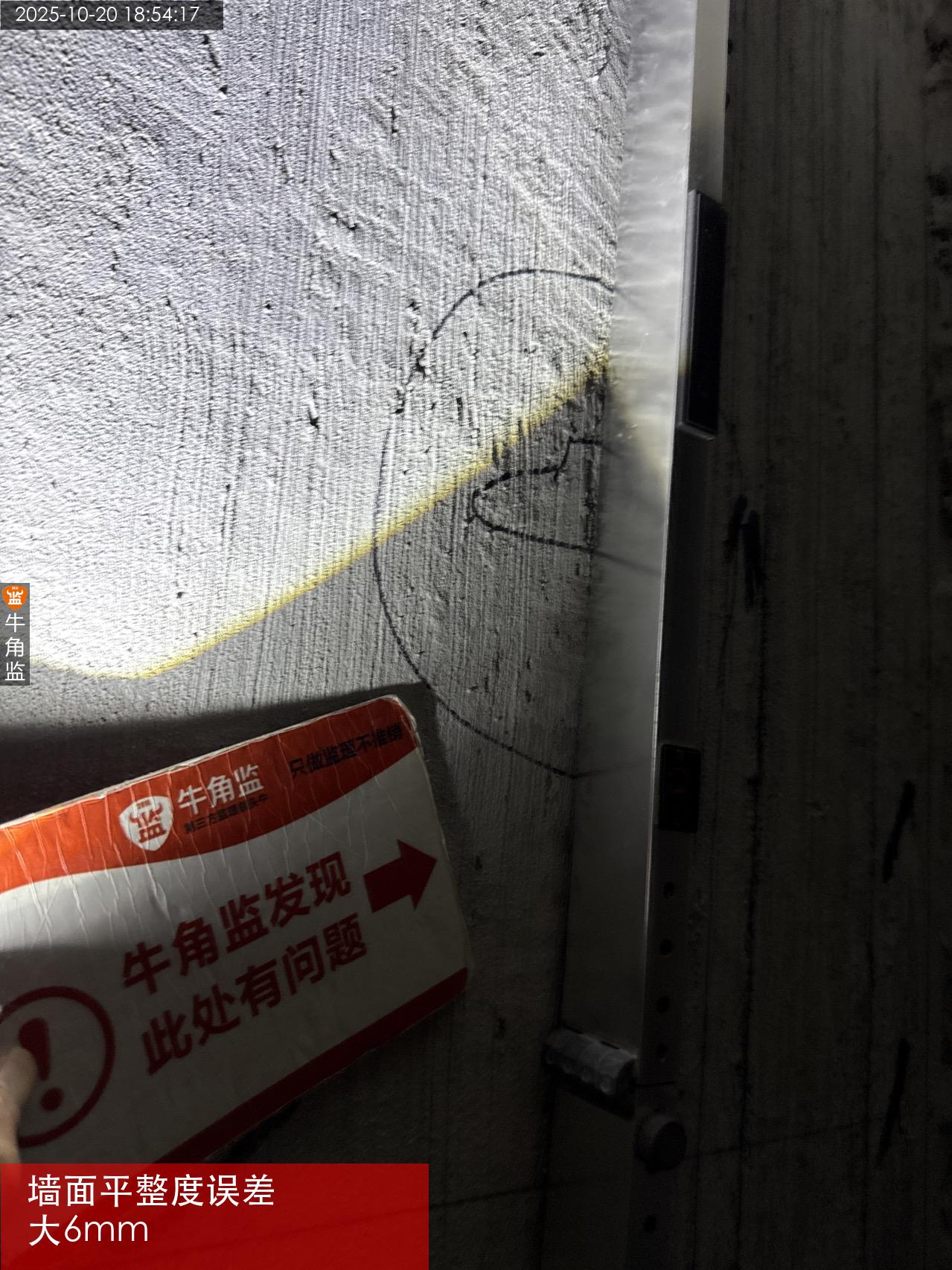

本次砌墙批荡检查情况如下 本次检查内容及往期隐惠整改情况 1、今日现场无人施工。 2、本次检查使用工具,空鼓锤,直角尺,两米靠尺。 往期隐患问题复检 1、往期问题有一部分未整改,需要继续整改。 本次检查发现问题,整改建议及注意事项。 1、新批荡平整度误差大于5mm以上。角度误差大于5mm,影响后期安装收口美观,;整改建议:厨卫区域建议后期需找平修复。要求误差小于3mm。 2、厨房卫生间墙面批荡有多处空鼓,影响后期贴砖。;整改建议:要求先割后凿拆除,承重墙需要拉毛甩浆,重新批荡修复。 3、有几处外露旧水管未拆除。整改建议:需要把非保留旧水管拆除干净。 4、水泥型号与预算合同不一致。材料品牌不得随意更换。;整改建议:如材料品牌更换,需提前告知业主,征得同意后才能更换。否则更换成按合同约定品牌的材料 5、新批荡24小时后建议洒水养护,3到7天每天不少于二遍。 水电施工建议 1 水路拐角处使用水件连接。水压足够的情况下建议的全部使用6分热水管。 2 沉箱处水管不能走沉箱底部,不可悬空承重,要求固定好。水管不可从门槛进,水管不可穿反坎。 要求爬墙30公分以上或者走天布管(外露的水管要包保温棉) 3 水电管不可同槽 4 水电交叉处电管压水管 5 电路回路配置与用电方案匹配 ,要求常开电器,(冰箱监控)大功率电器(厨房,空调,电热水器,蒸烤箱)均设置专线,专线单管设置。建议每个卫生间单独拉4平方。普插不少于2组回路(客厅1组,三房间1组)照明单独分开建议用2.5平方线,如果考虑做智能面板的话开关要下零线,做深底盒。 6 水管交叉处须设置过桥弯或凿板预埋 7 穿线量电线总截面积(包括绝缘外皮)不应超过管内截面积的40%(不可超过管径的40%) 8 弱电单管单线 ,大功率专线单管设置,不可共用地线。要求零火地三线同径。 9 线管与底盒交接处用锁扣连结 10 遇梁,柱子,承重墙,剪力墙需用黄腊管 ,黄腊管与线管交接处要包绝缘胶布固定。 11 筒灯线,洗手间,厨房灯线需用波纹管保护 12 花洒的出水口要水平保持一致 13 冷热水布置原则左热右冷,上热下冷 14 强弱电交叉处需做锡纸屏蔽 15 强弱线管间距20cm,强电线管之间间距2cm,水管卡码50cm,线管不大于90cm 16 强电与暖气、冷水热水、燃气管道间隔30cm以上 17电线注意分色, 红色为火线,蓝为零线,双色为地线,控制线要单独配色。考虑做智能面板,开关线要预留好零线,常规使用深底盒,让智能家居商家确认需要预留底盒深度。现场条件允许建议插座及开关都使用常规深底盒。 18地漏离墙边10cm以上,地漏不可放置在瓷砖跨缝处。 19 排水管需用沉水弯处理 20 如现场需做二排在主排水管交界处做斜三通处理 ,排水管三通接头要求用斜三通。 21 水电开槽需要用切割机切割后开槽,不可直接开槽 22 厨房、卫生间,阳台用水区电路需走天花布线 23 同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm 24 承重结构不可开横槽,非承重结构水平沟槽长度不大于50cm,开槽深度建议在4公分左右(含批荡层)。

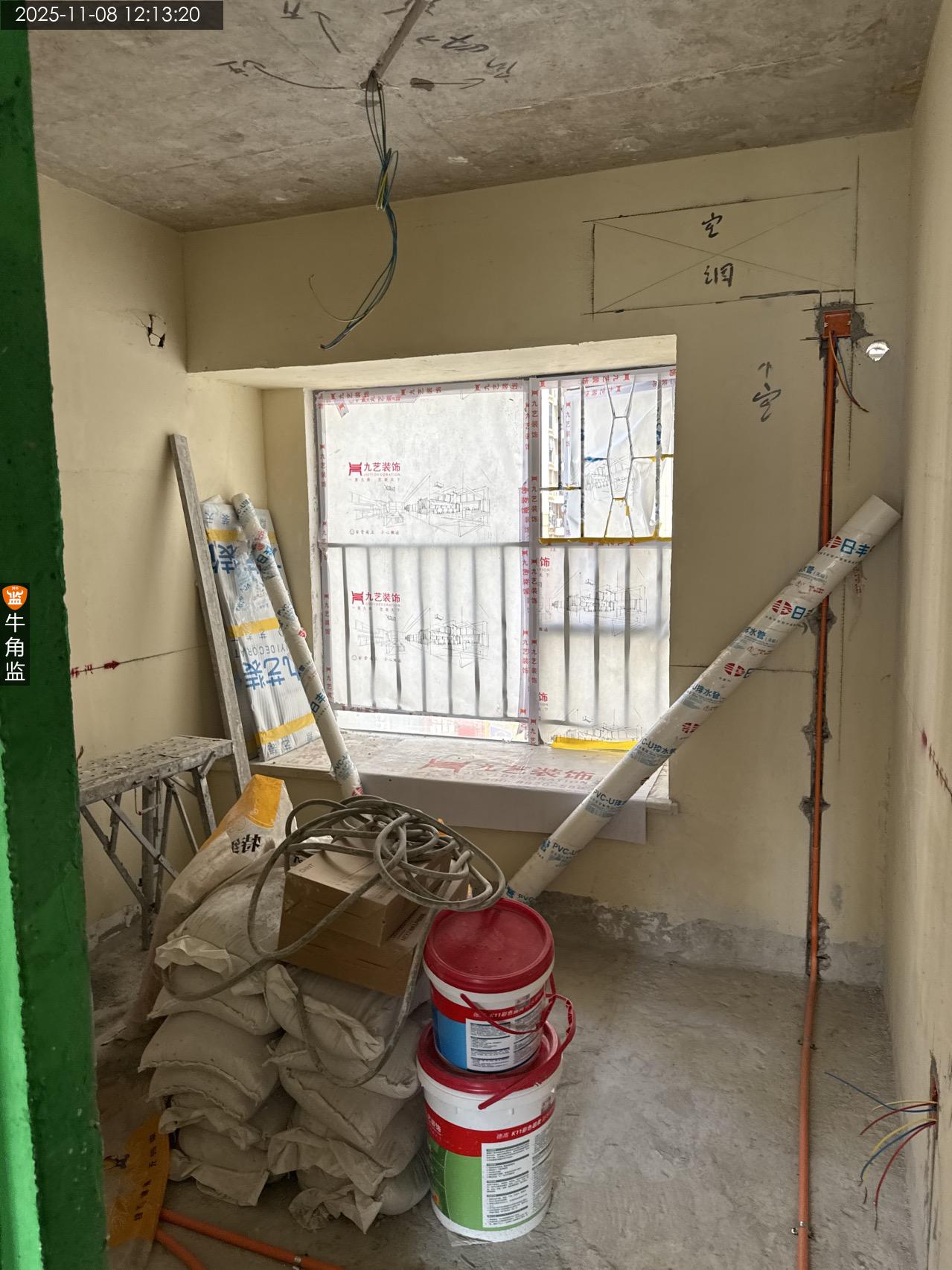

2025-10-20

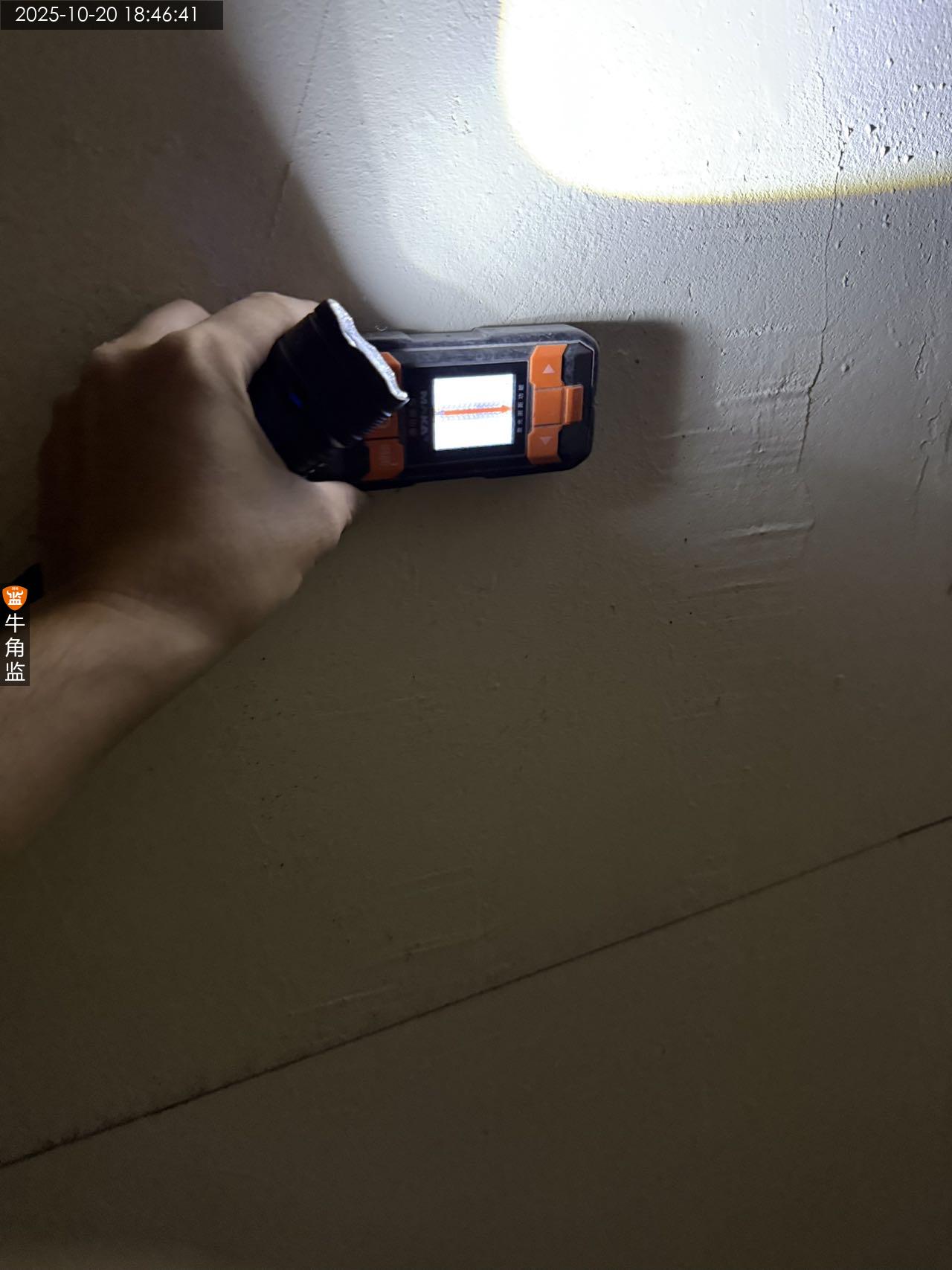

黄埔区万********8533
设 计 师:未知
施工队长:金工
工地面积:100.00㎡
装修总价:0.00
本次评价:C
本次评语:

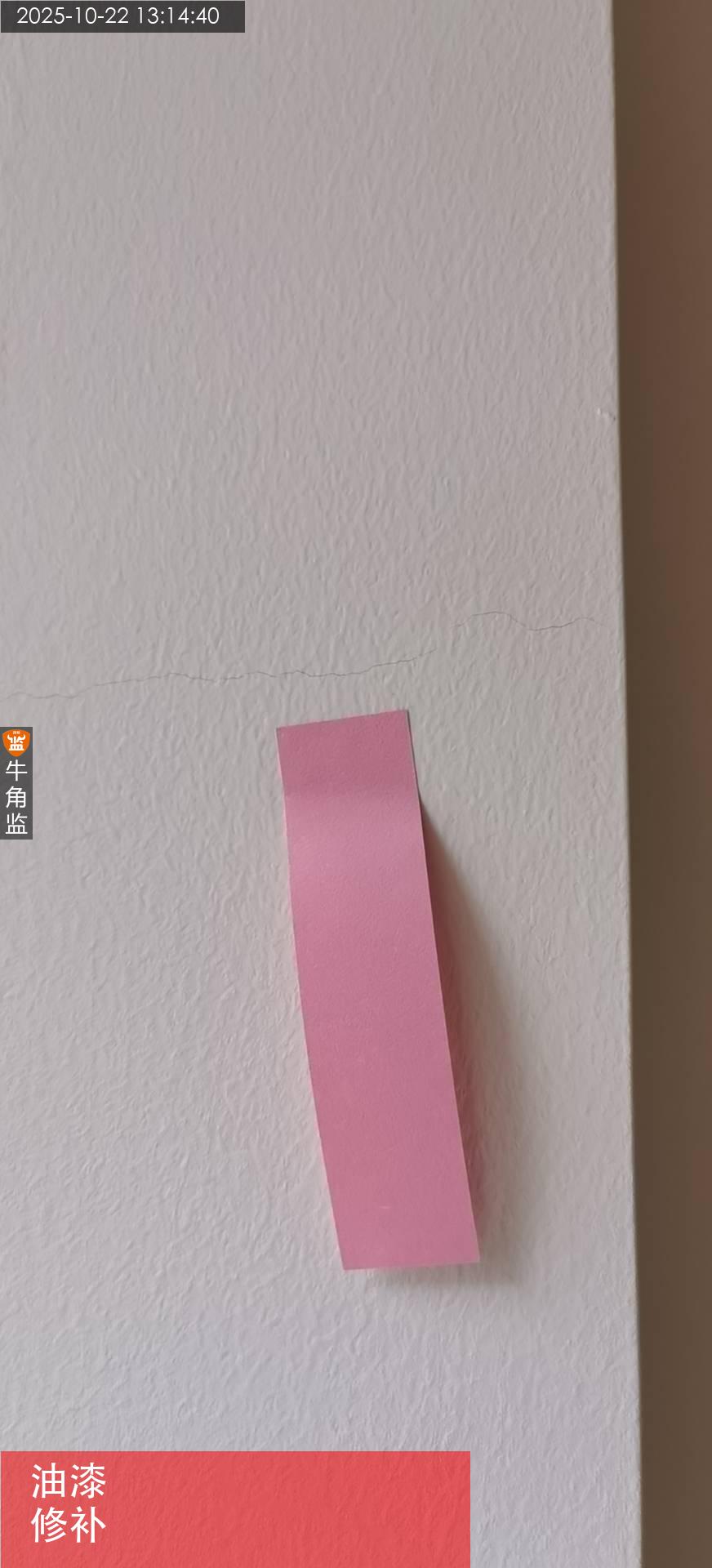

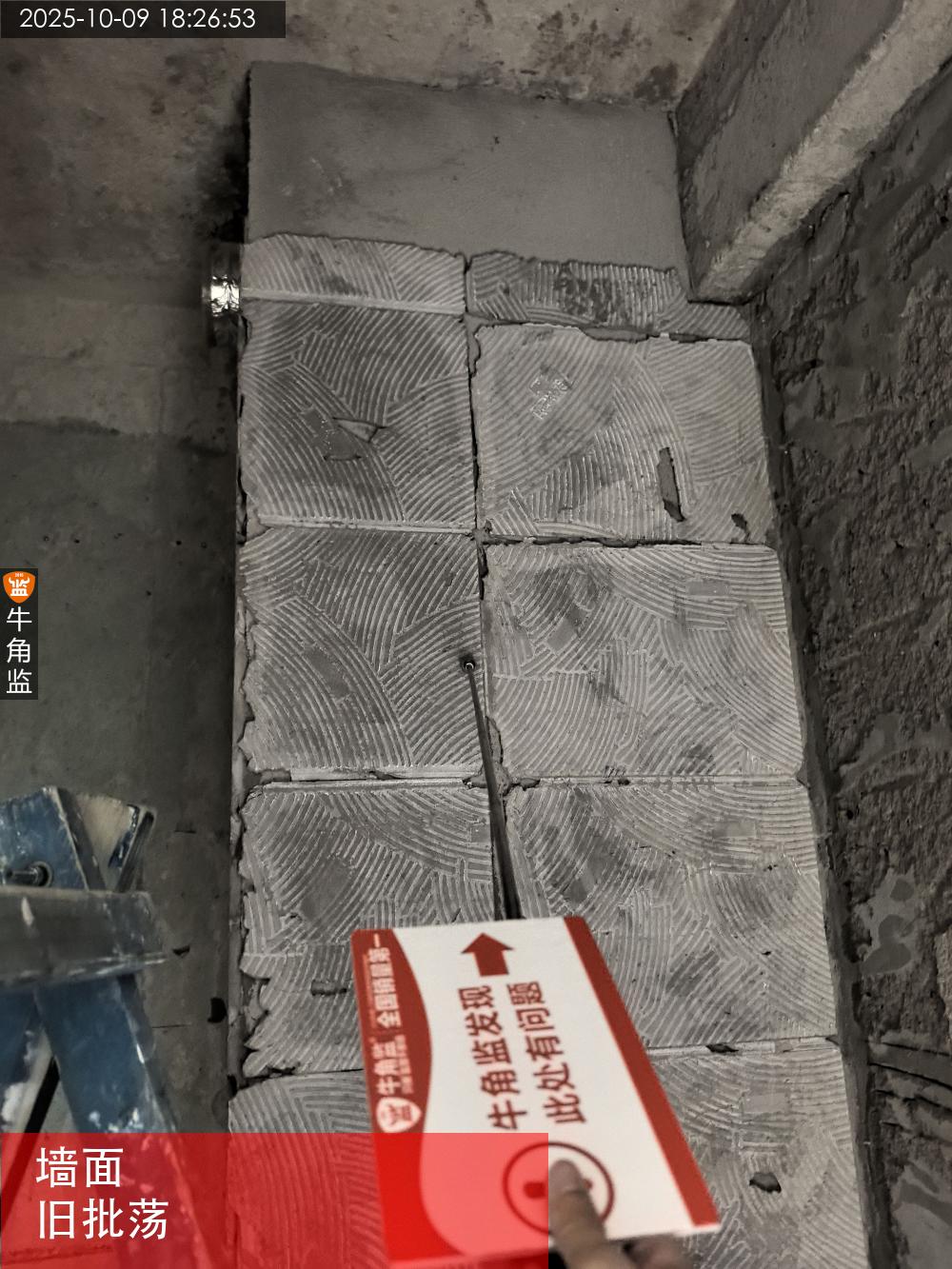

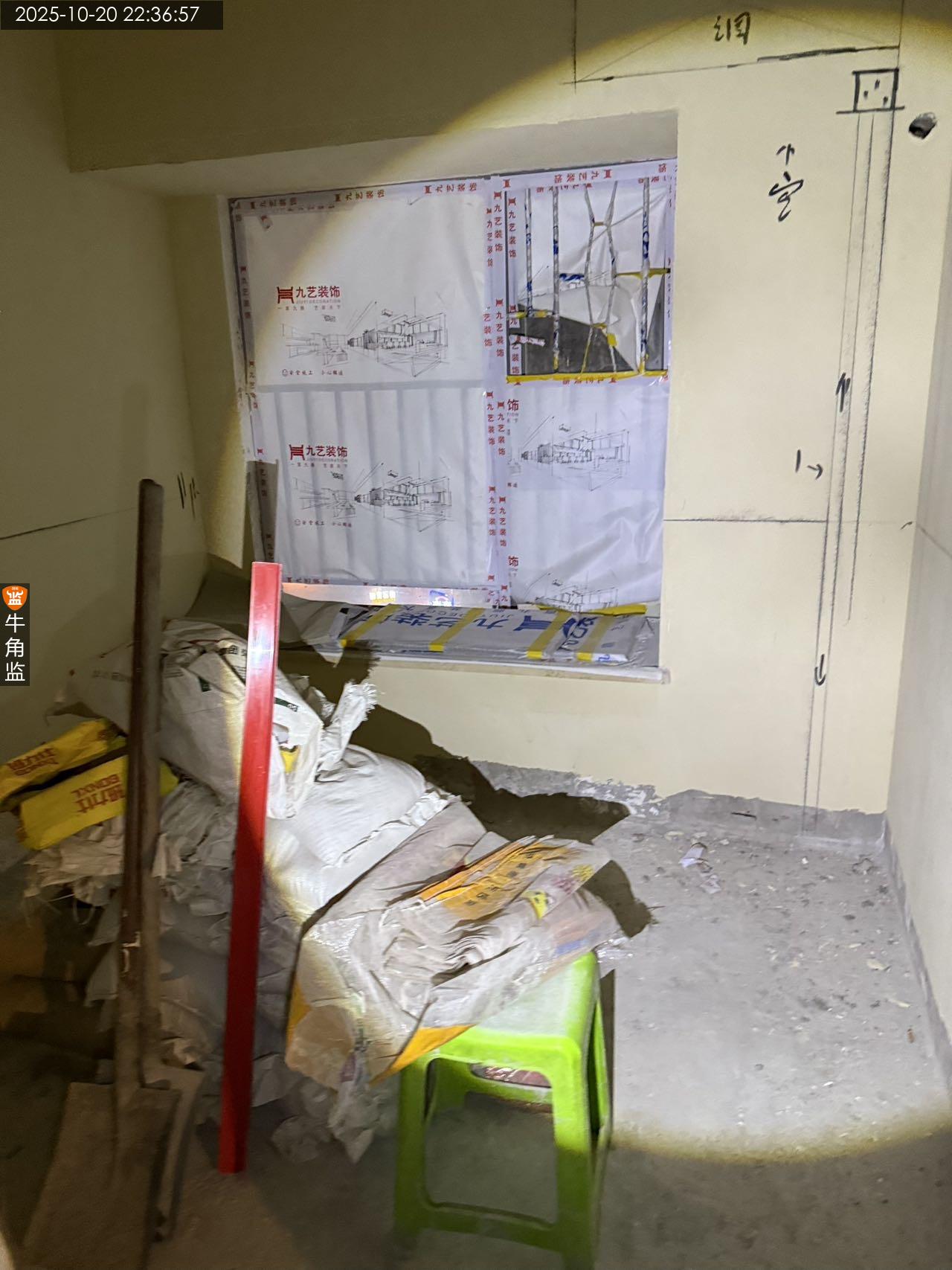

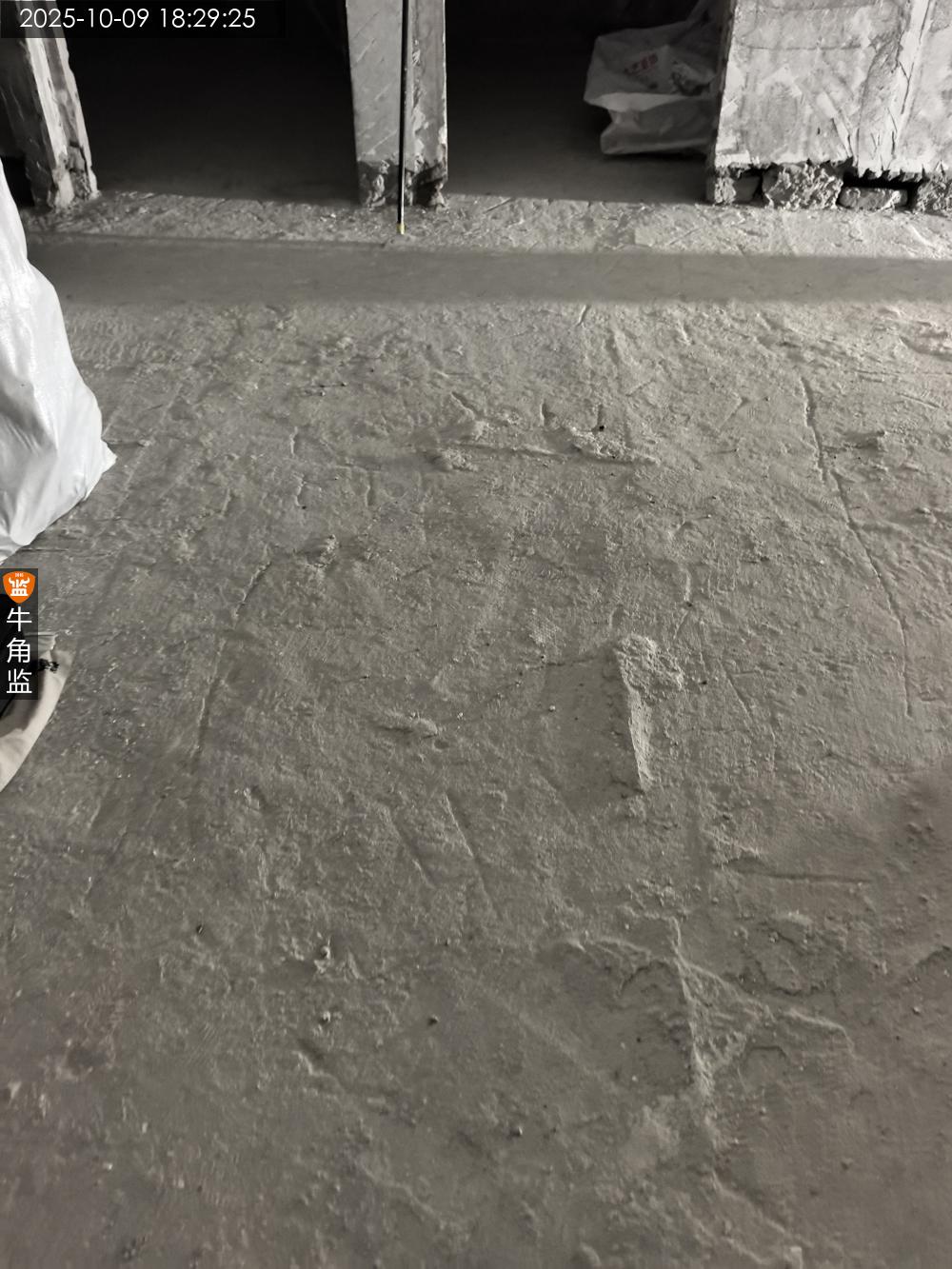

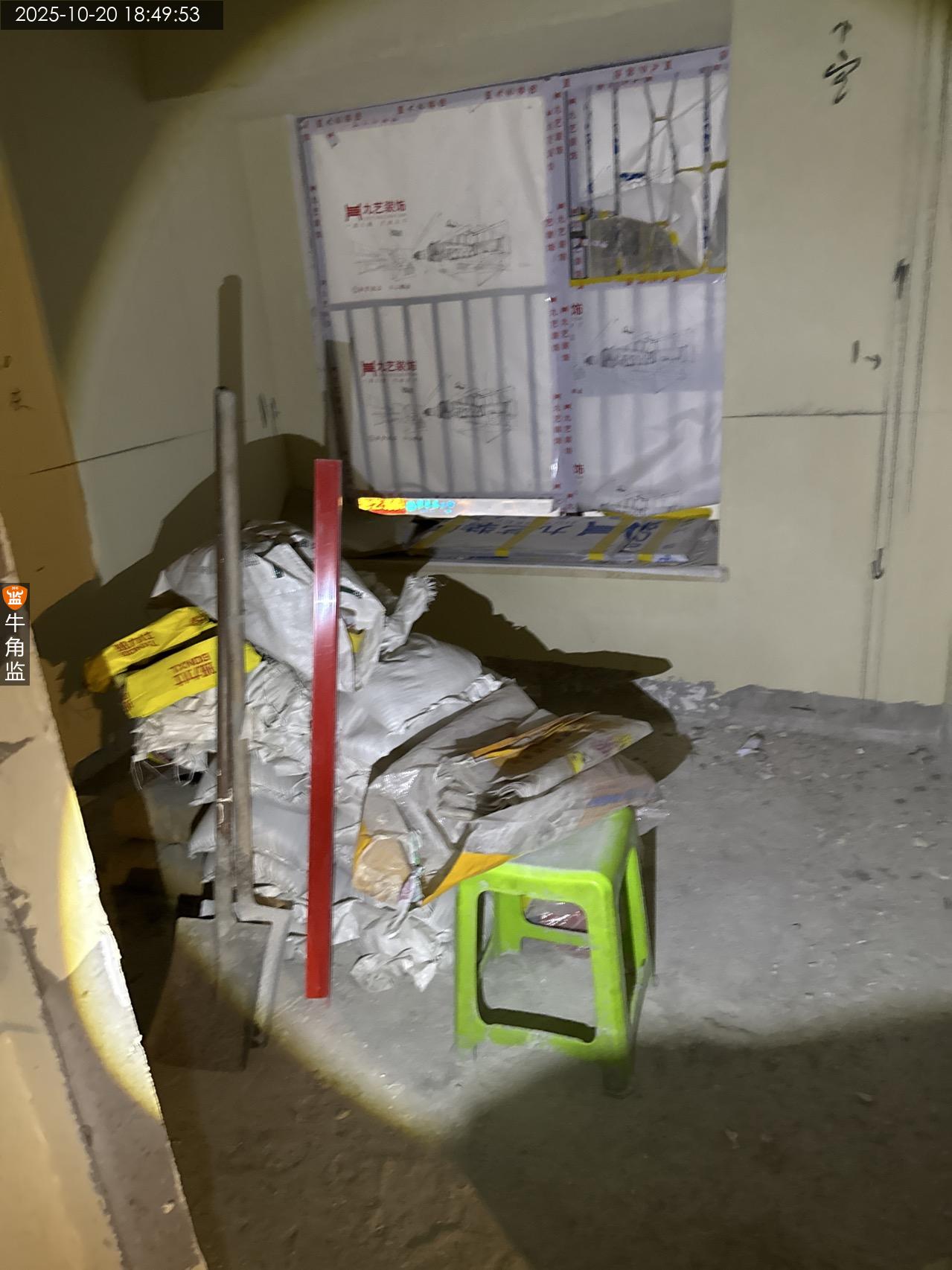

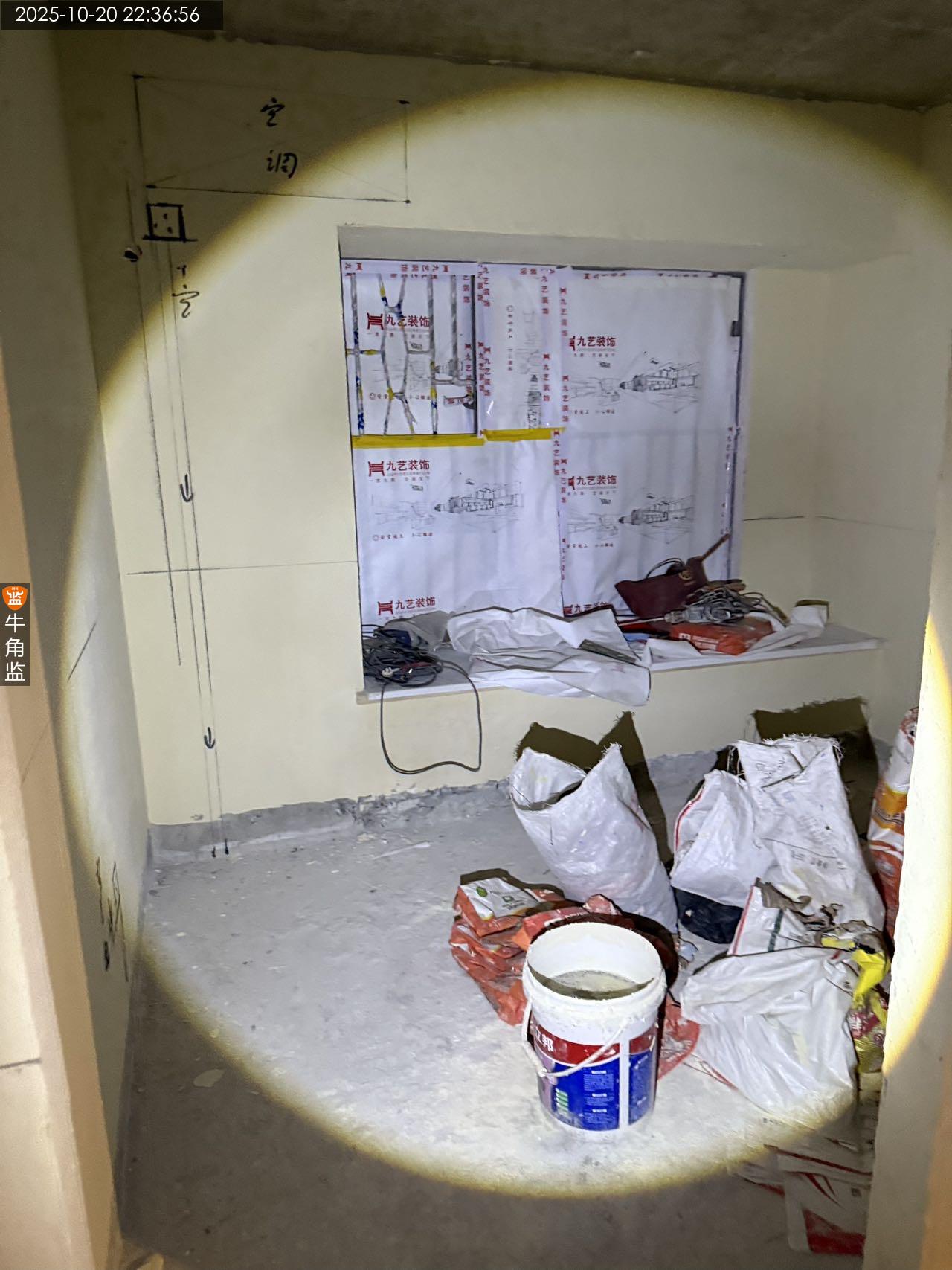

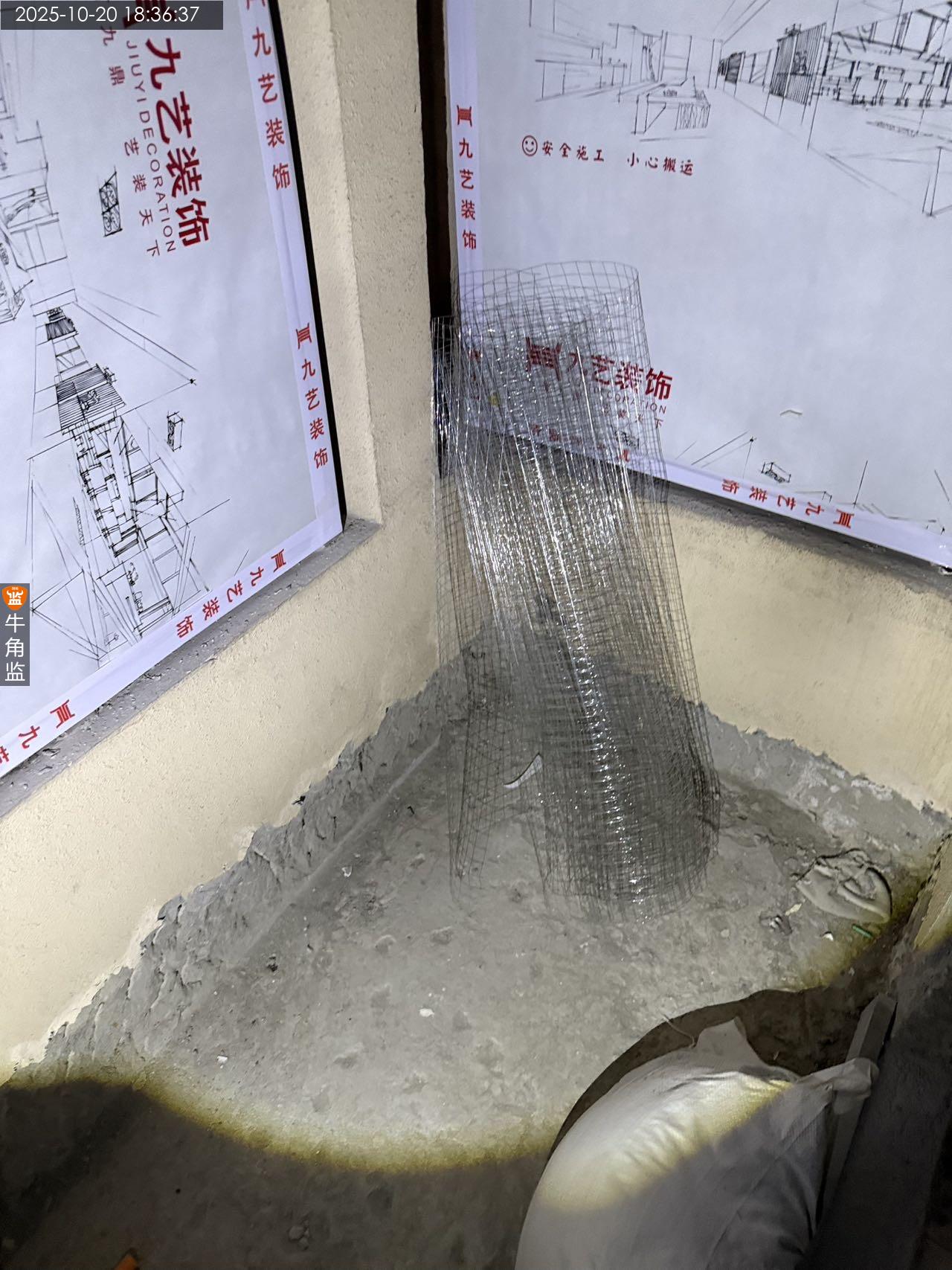

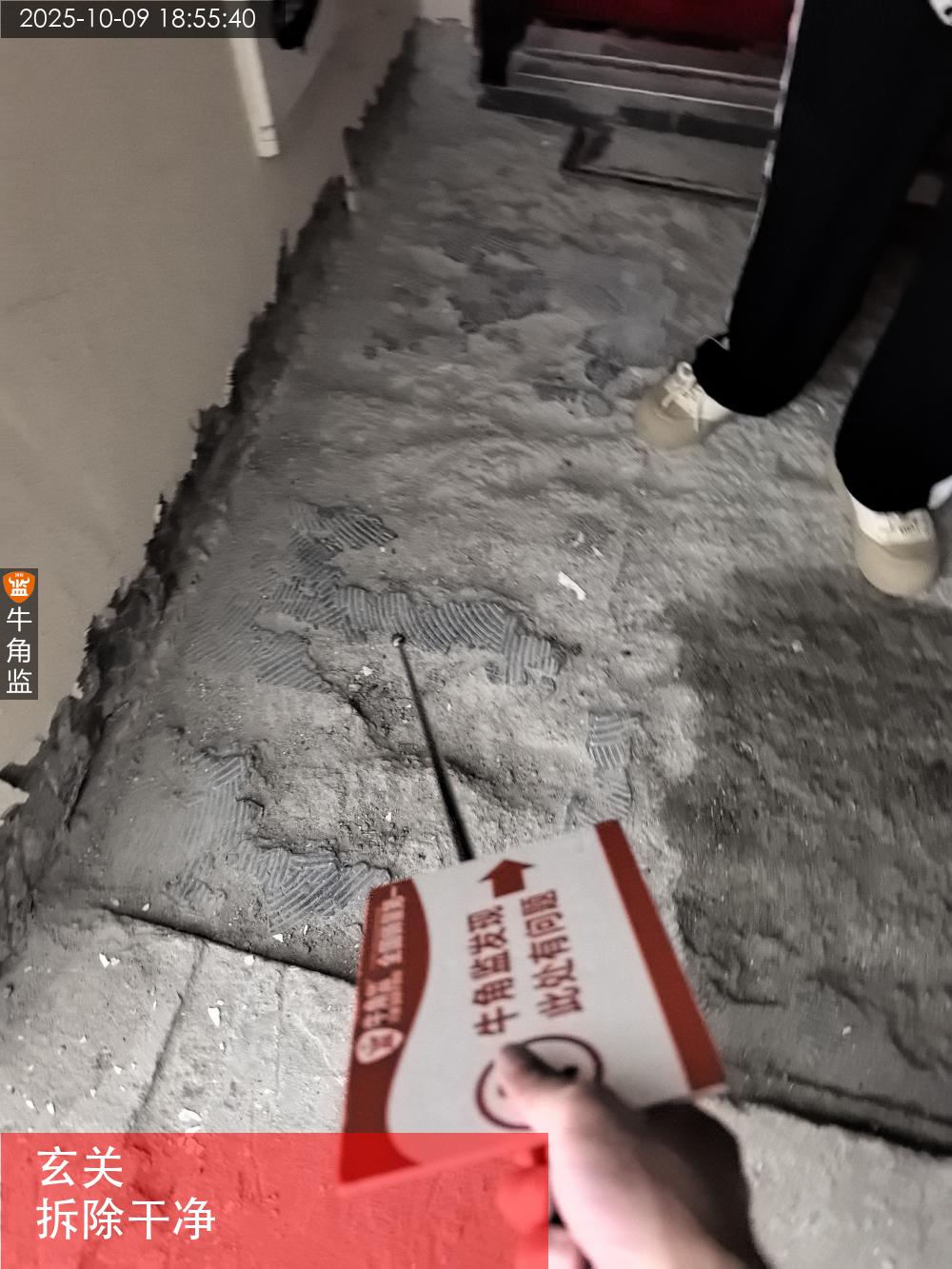

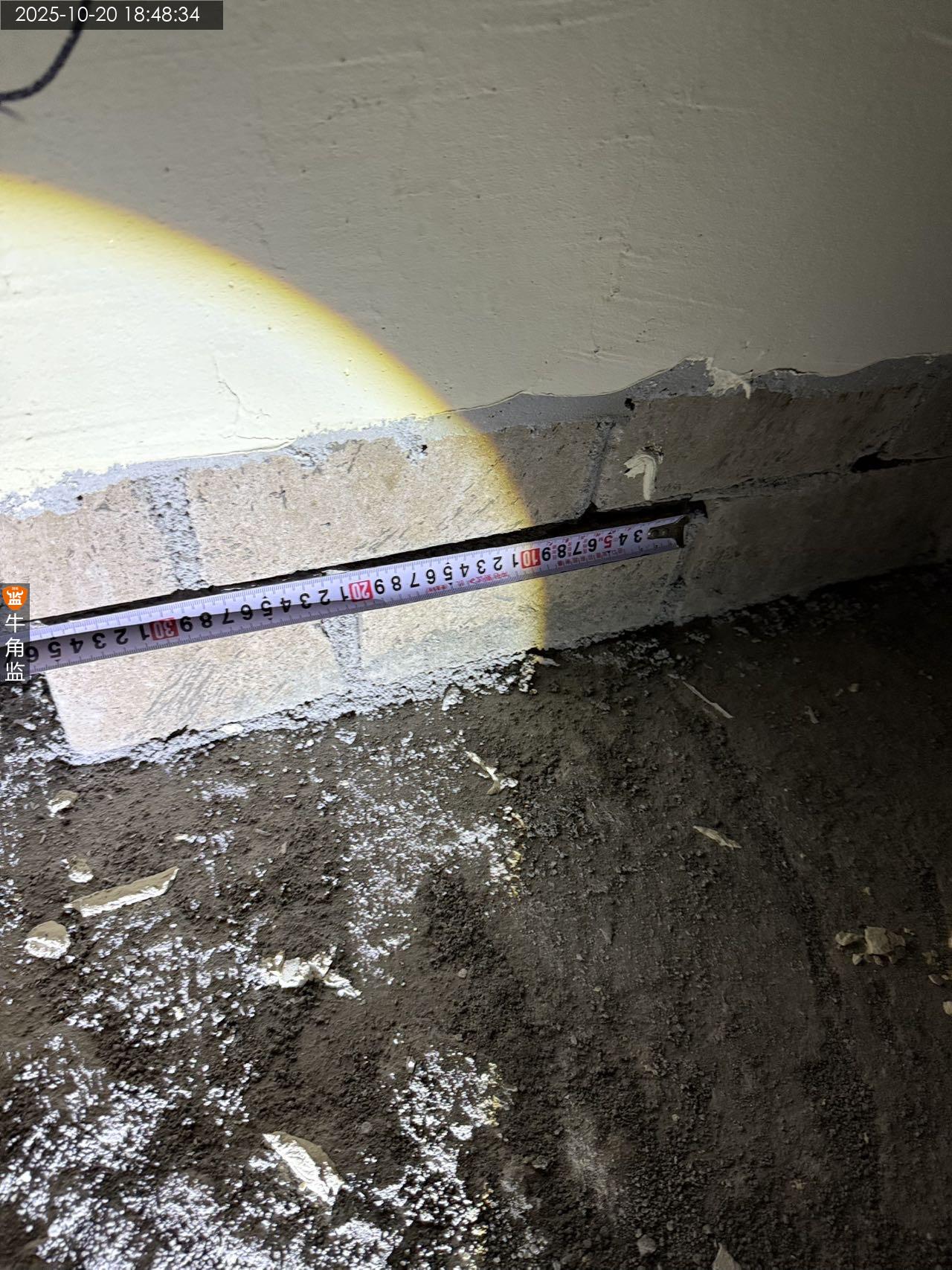

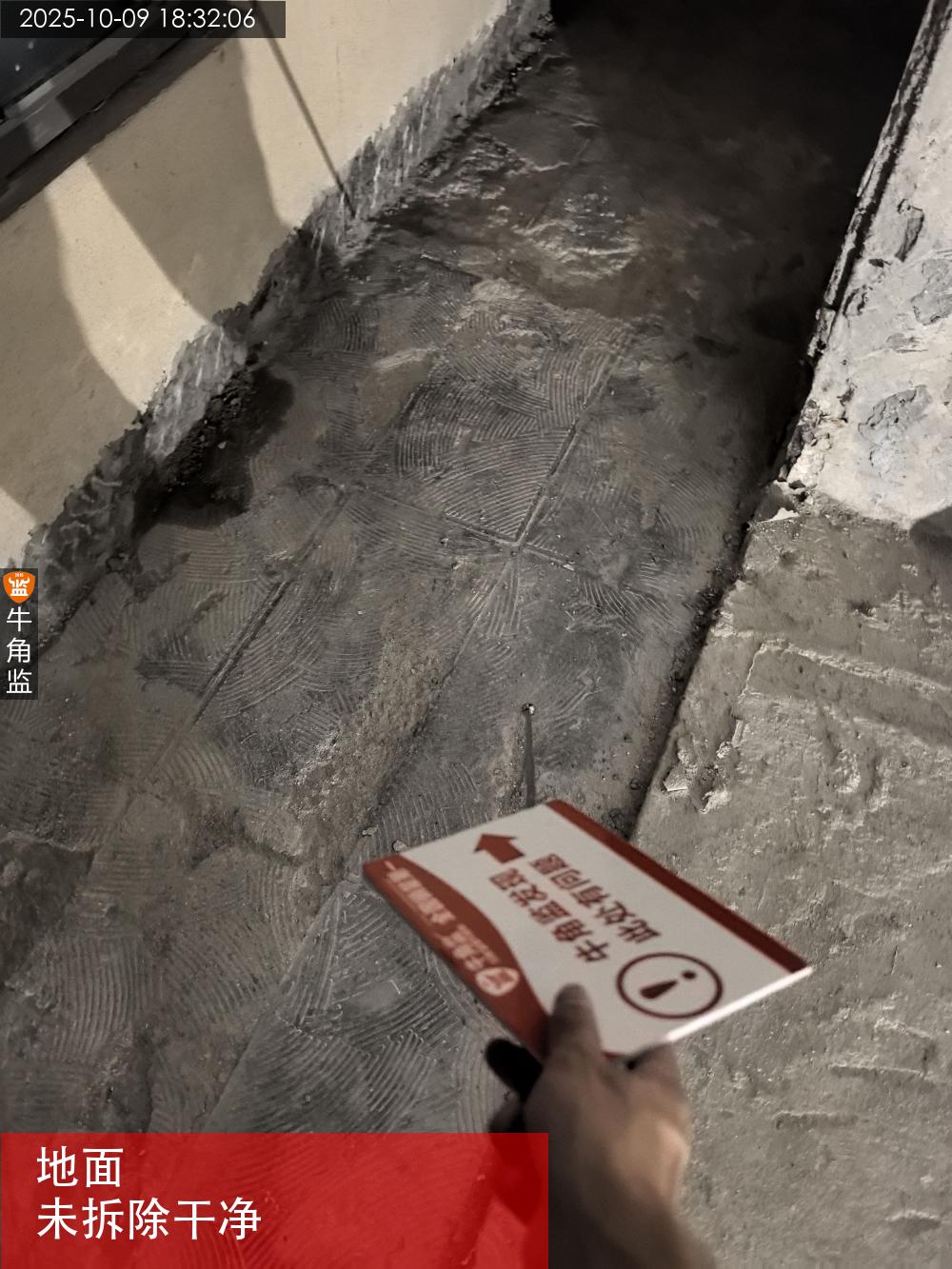

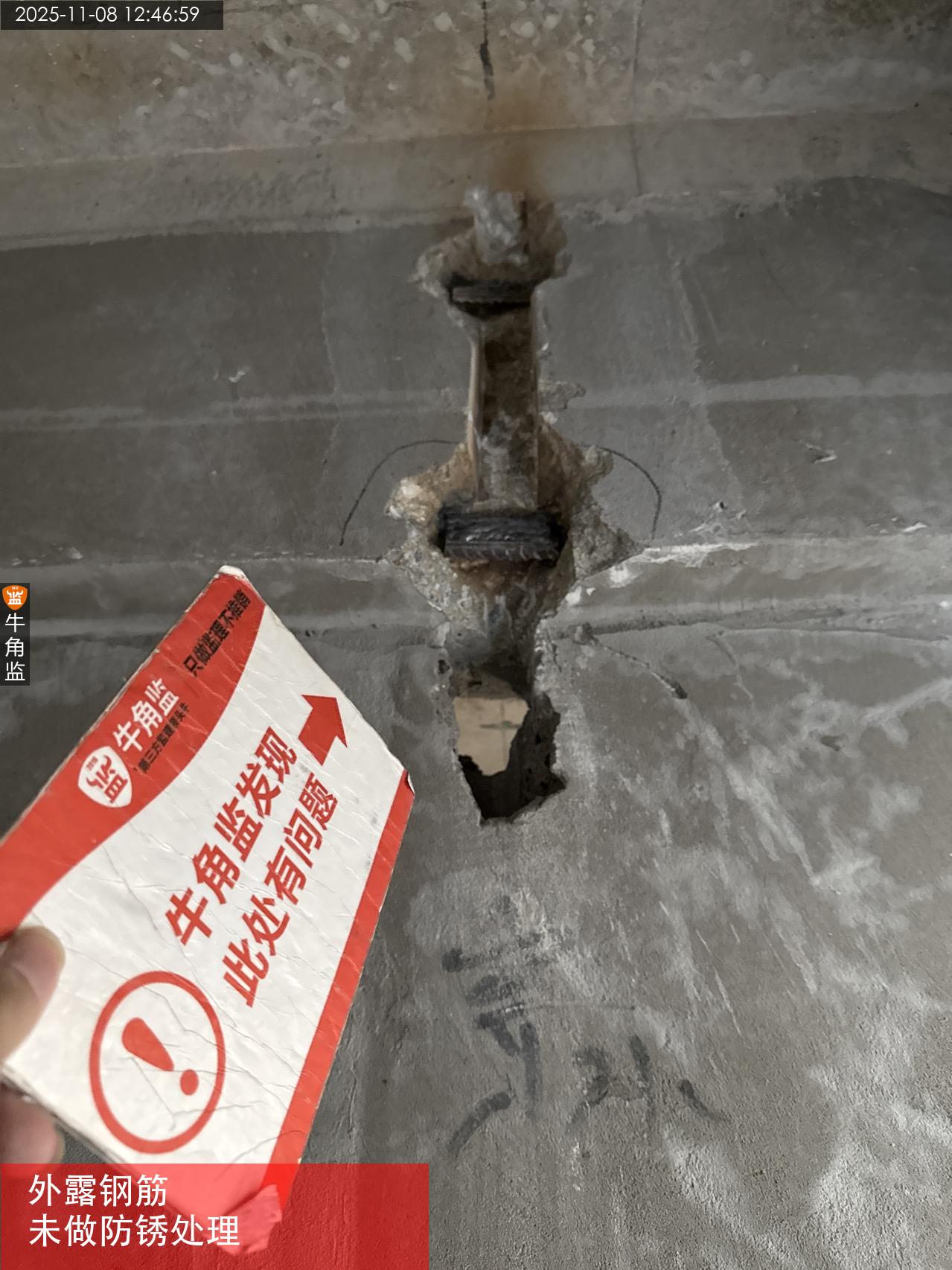

本次检查为施工交底及打拆验收总结如下 一、本次检查内容及概述 现场无工人施工,本次主要检查打拆及施工交底,所使用工具为空鼓锤,卷尺,水平尺等 二、本次检查发现问题 1、现场发现厨卫墙面旧批荡未拆除干净,要求施工方拆除至见砖墙面; 2、现场发现阳台及玄关地面未拆除干净,存在明显残留且空鼓,要求施工方拆除至原楼板层; 3、现场发现天花原吊顶膨胀螺丝未切除至顶面,需切除螺丝后进行防锈处理; 4、现场发现部分旧底盒及电线未拆除,要求施工方拆除干净。 三、后续施工建议 1、建议墙面砌墙不应小于120mm,强度低承重性较差,且墙面容易开裂。 2、新旧墙连接处,植筋要求40cm公分植入2根8厘以上钢筋,双向折弯,使用植筋胶入墙12d;抹灰前表面应挂铁丝网做防开裂处理。墙面顶部应用小砖斜砌顶,不可以一次性砌完,需墙体干燥后再斜砌收口。
2025-10-09
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
