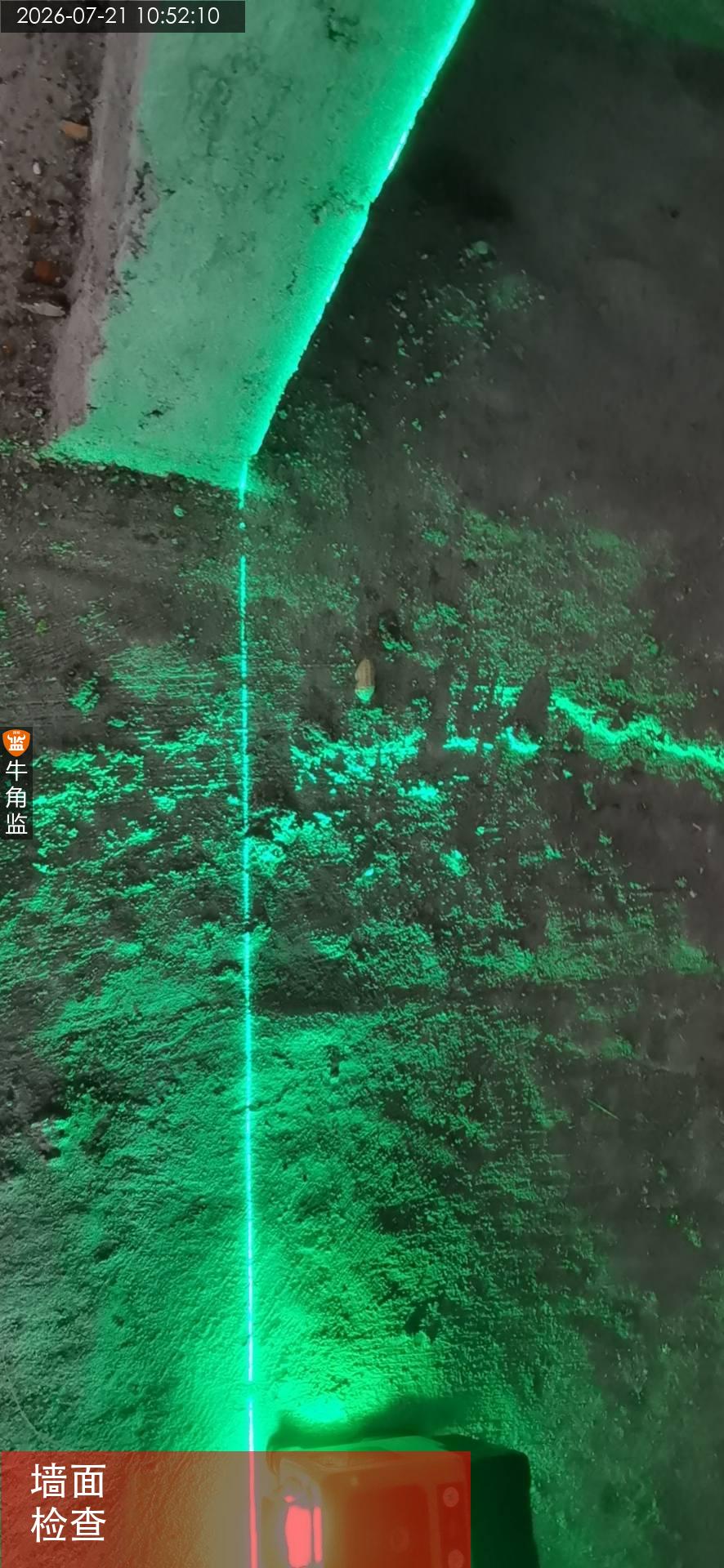

装修公司详情
广州爱空间装饰公司
打分/点评
送鲜鸡蛋
20
扔臭鸡蛋
17
综合指数:38.60%
监理好评率:50.27%
配合整改率:0.00%
臭鸡蛋率:34.48%
越秀区淘********0612
设 计 师:卢工
施工队长:余工
工地面积:60.00㎡
装修总价:0.00
本次评价:B
本次评语:

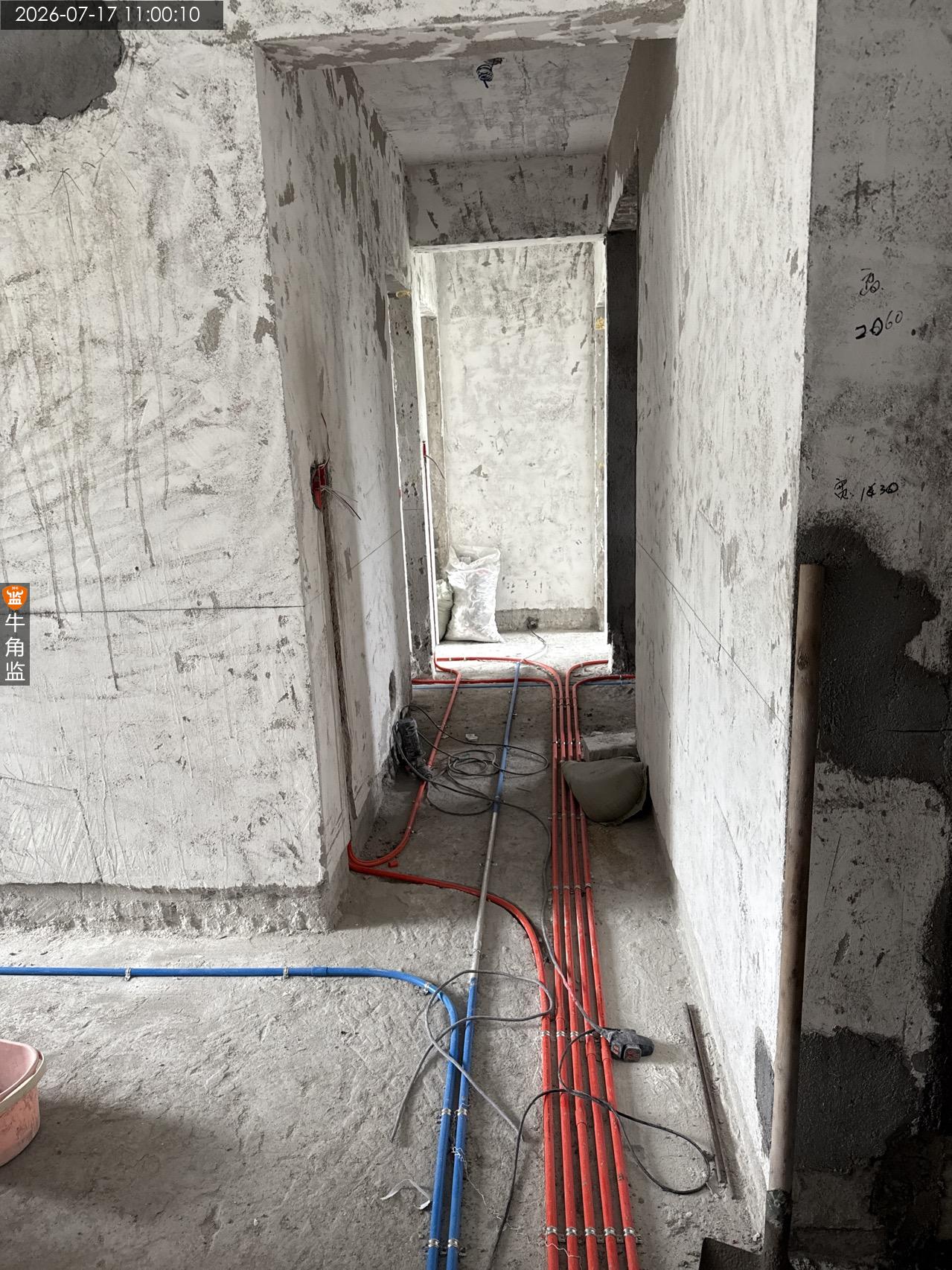

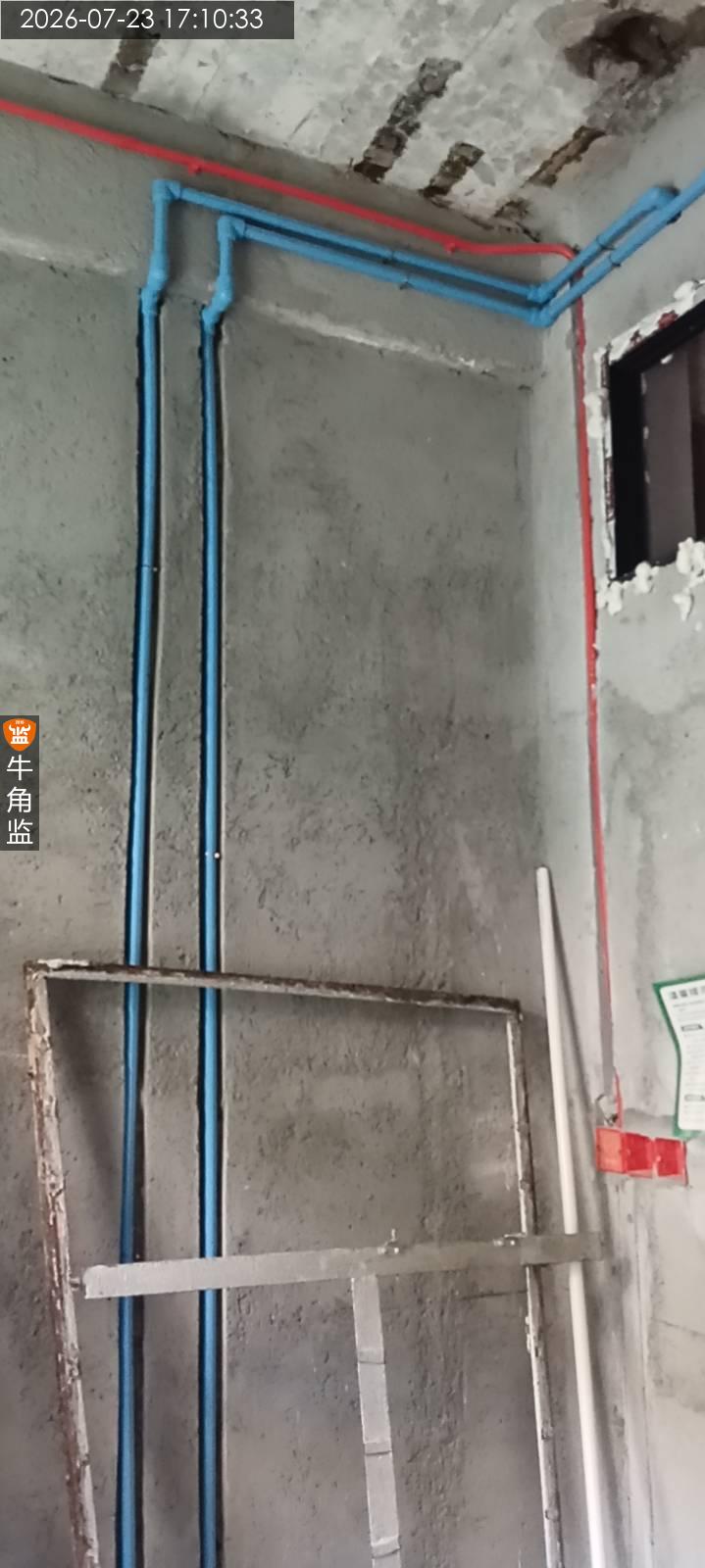

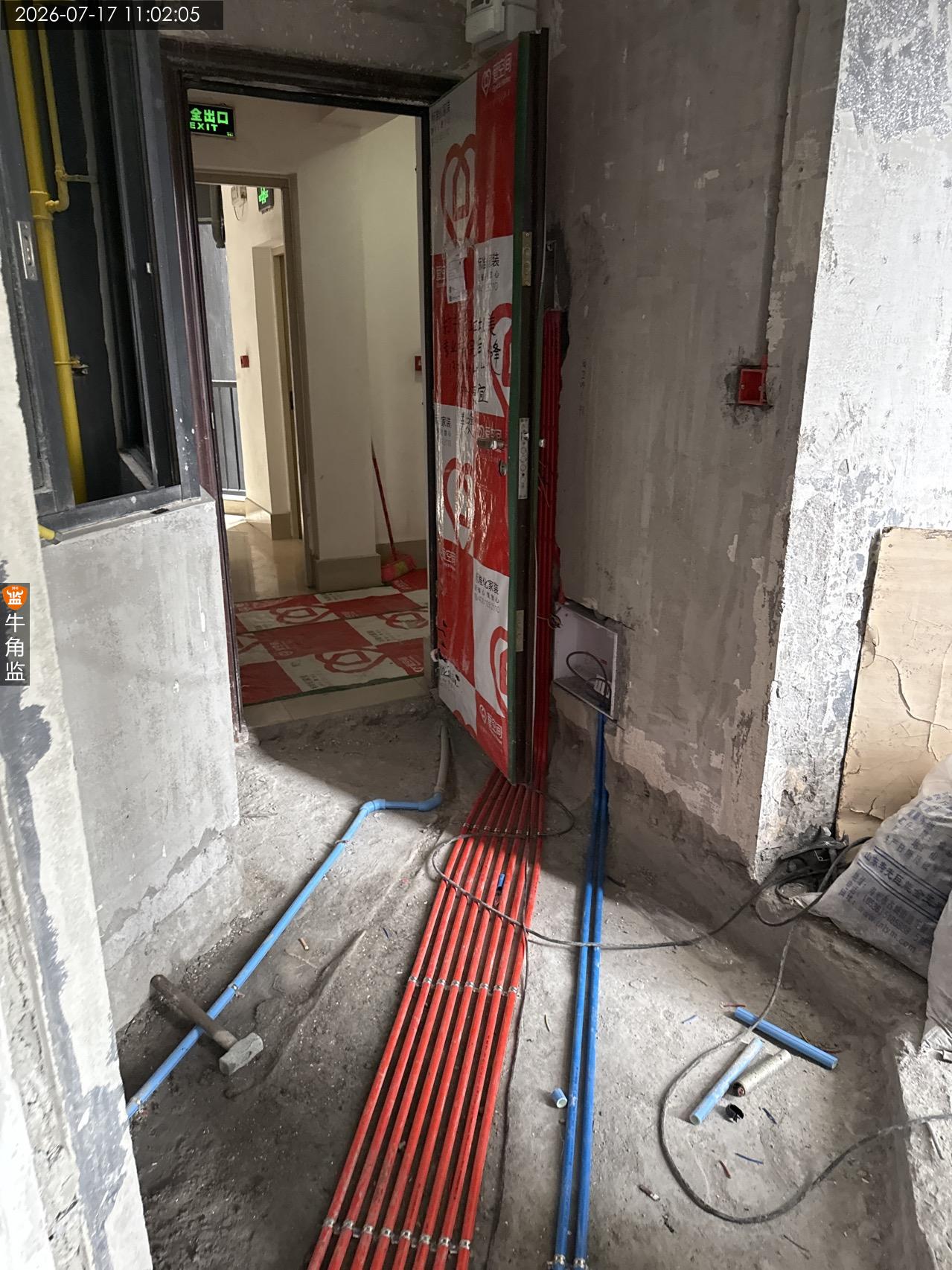

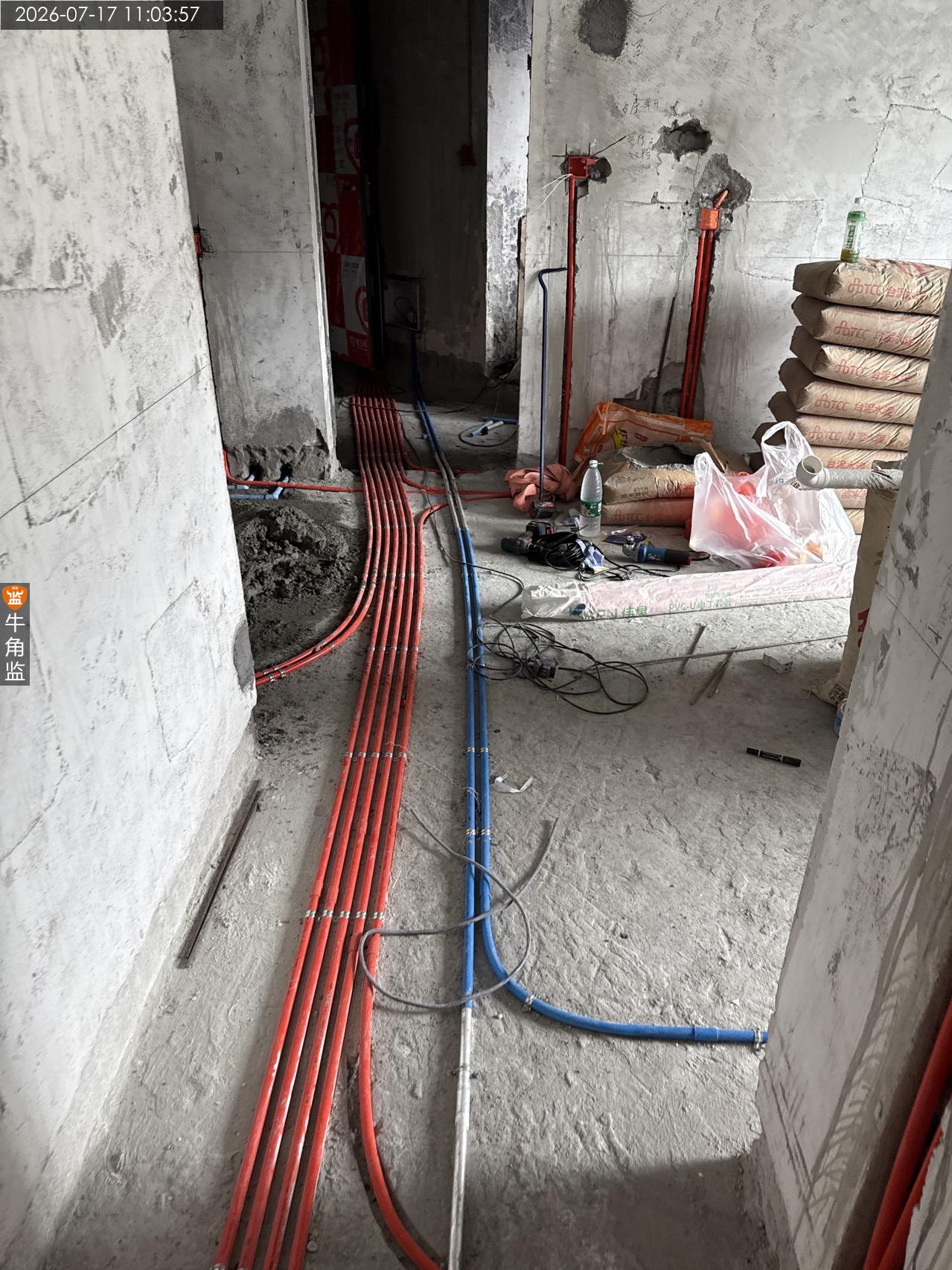

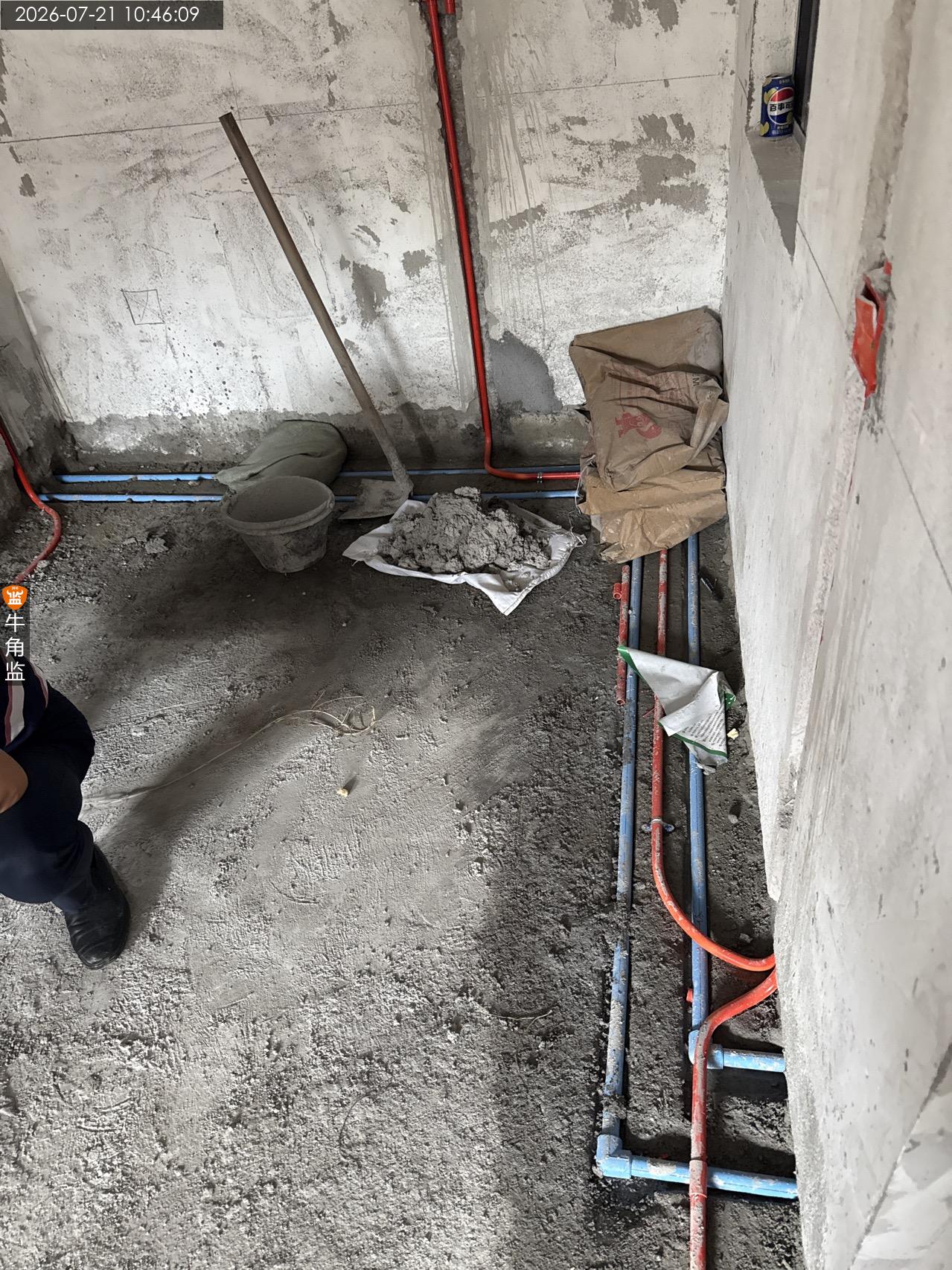

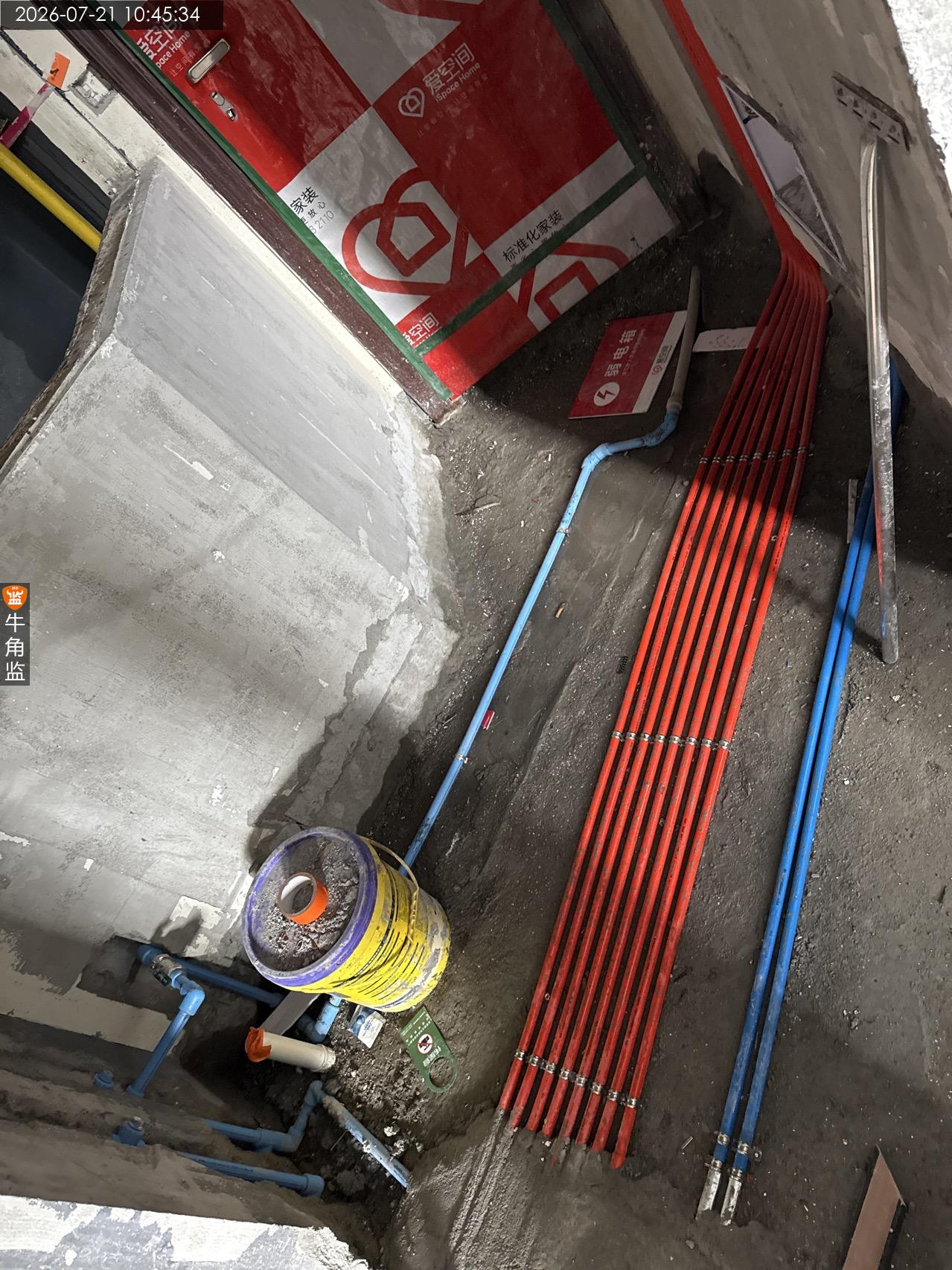

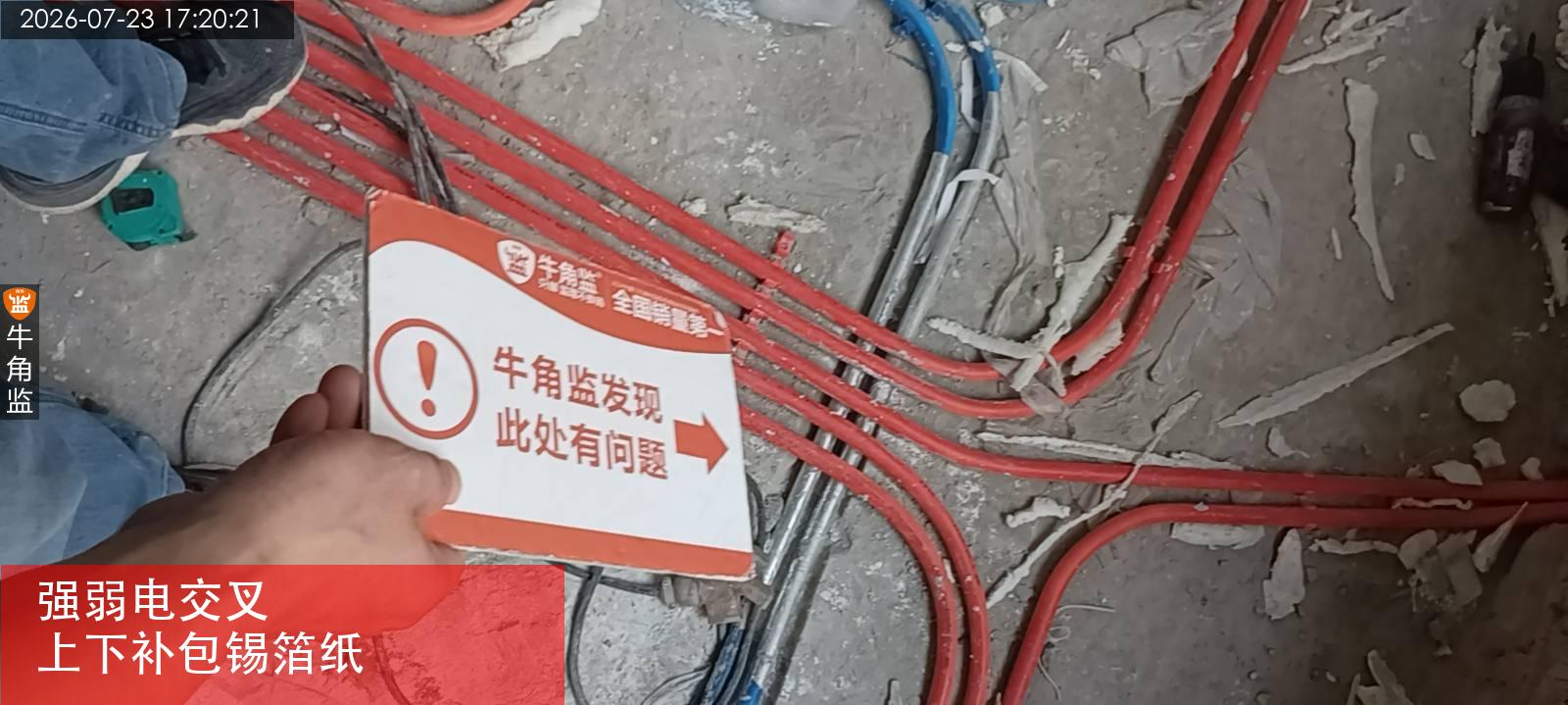

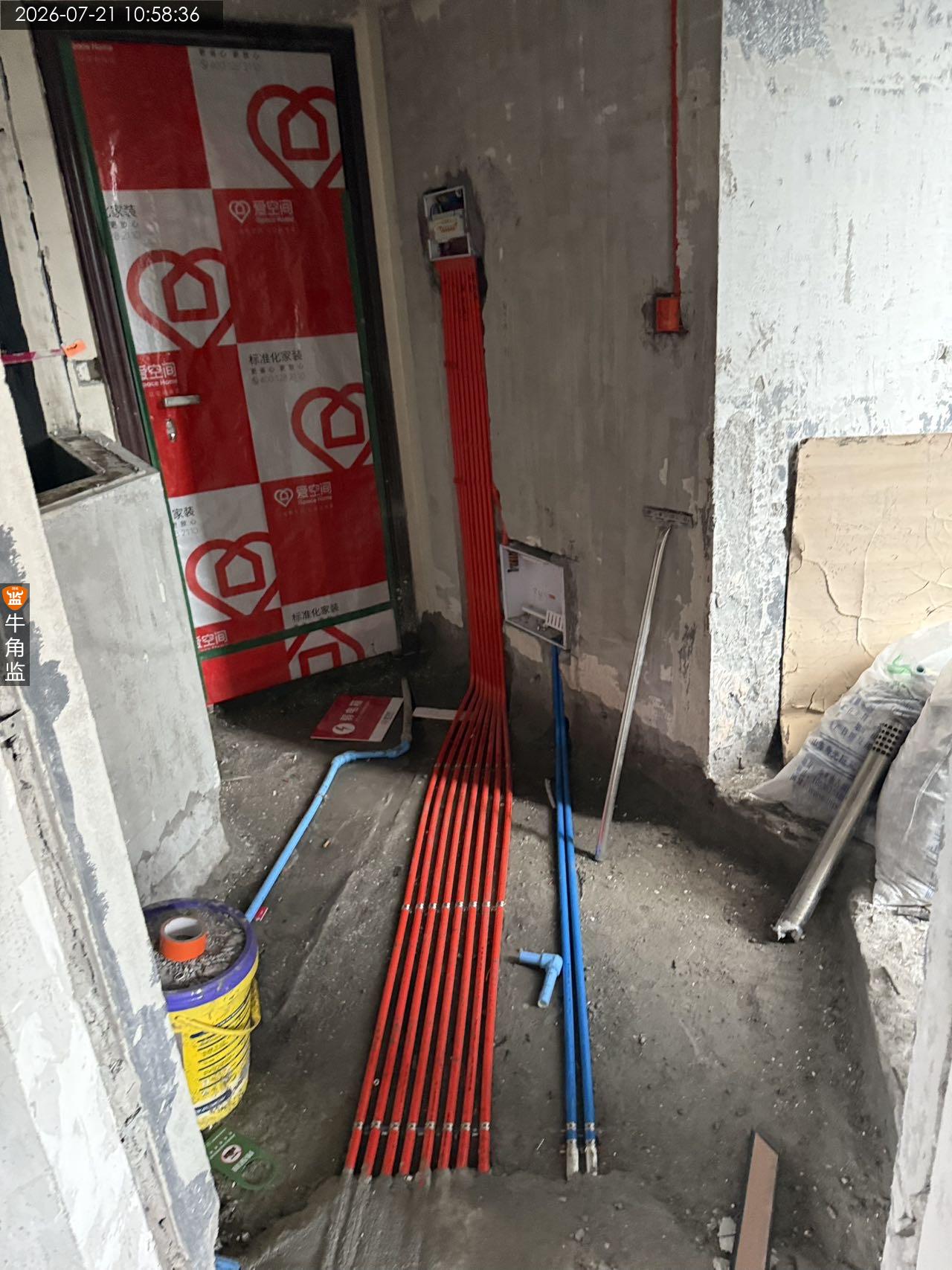

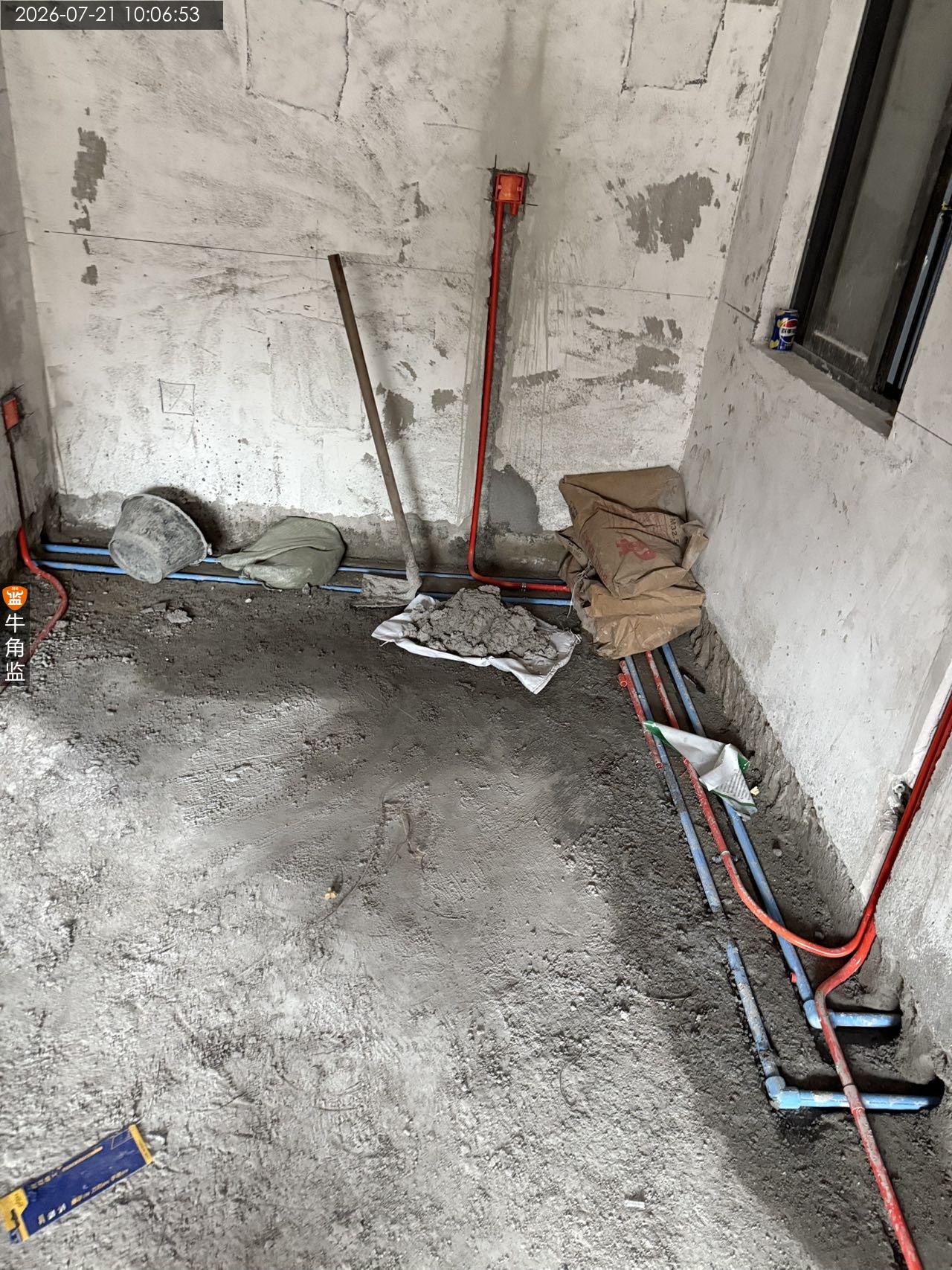

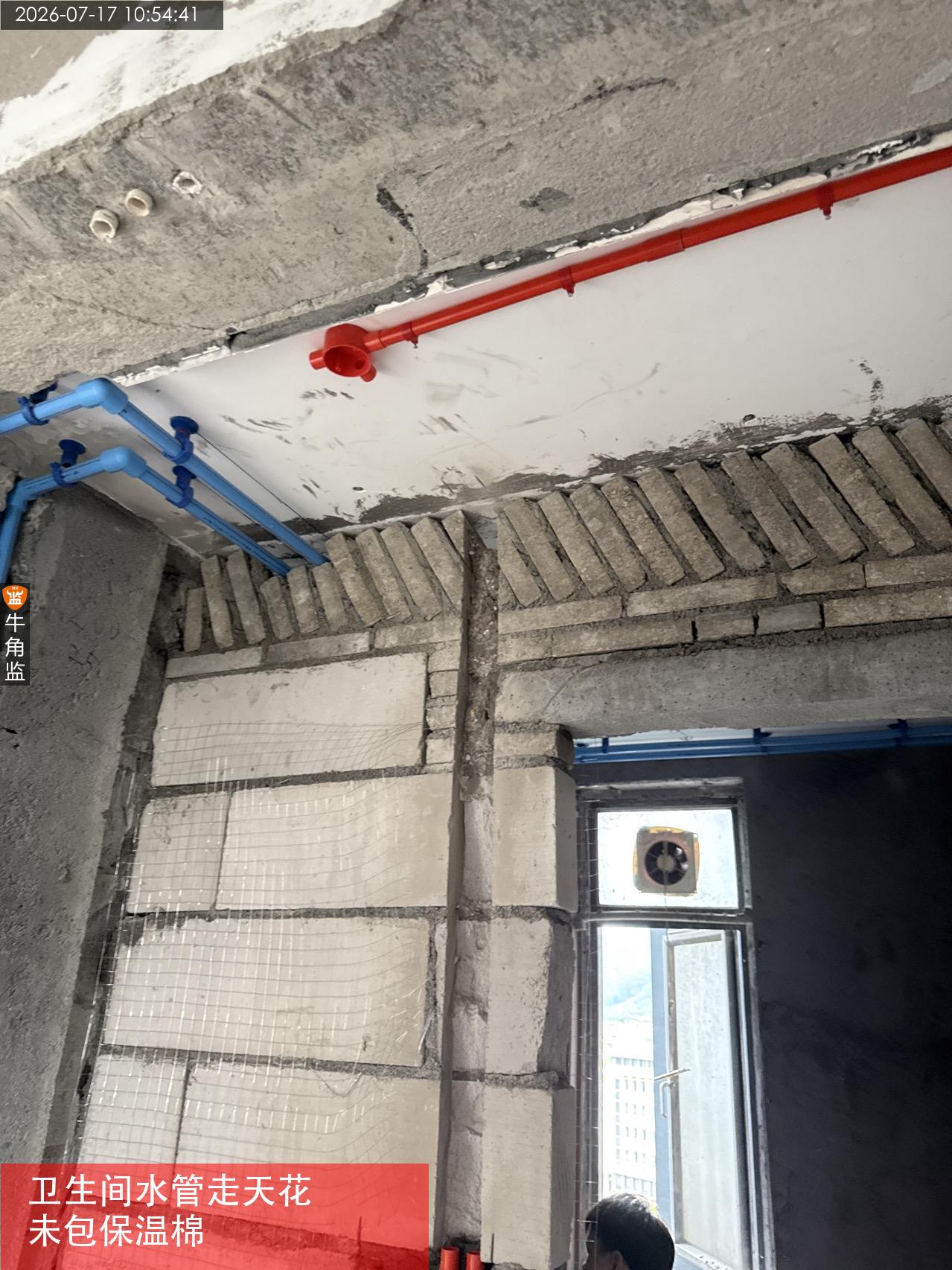

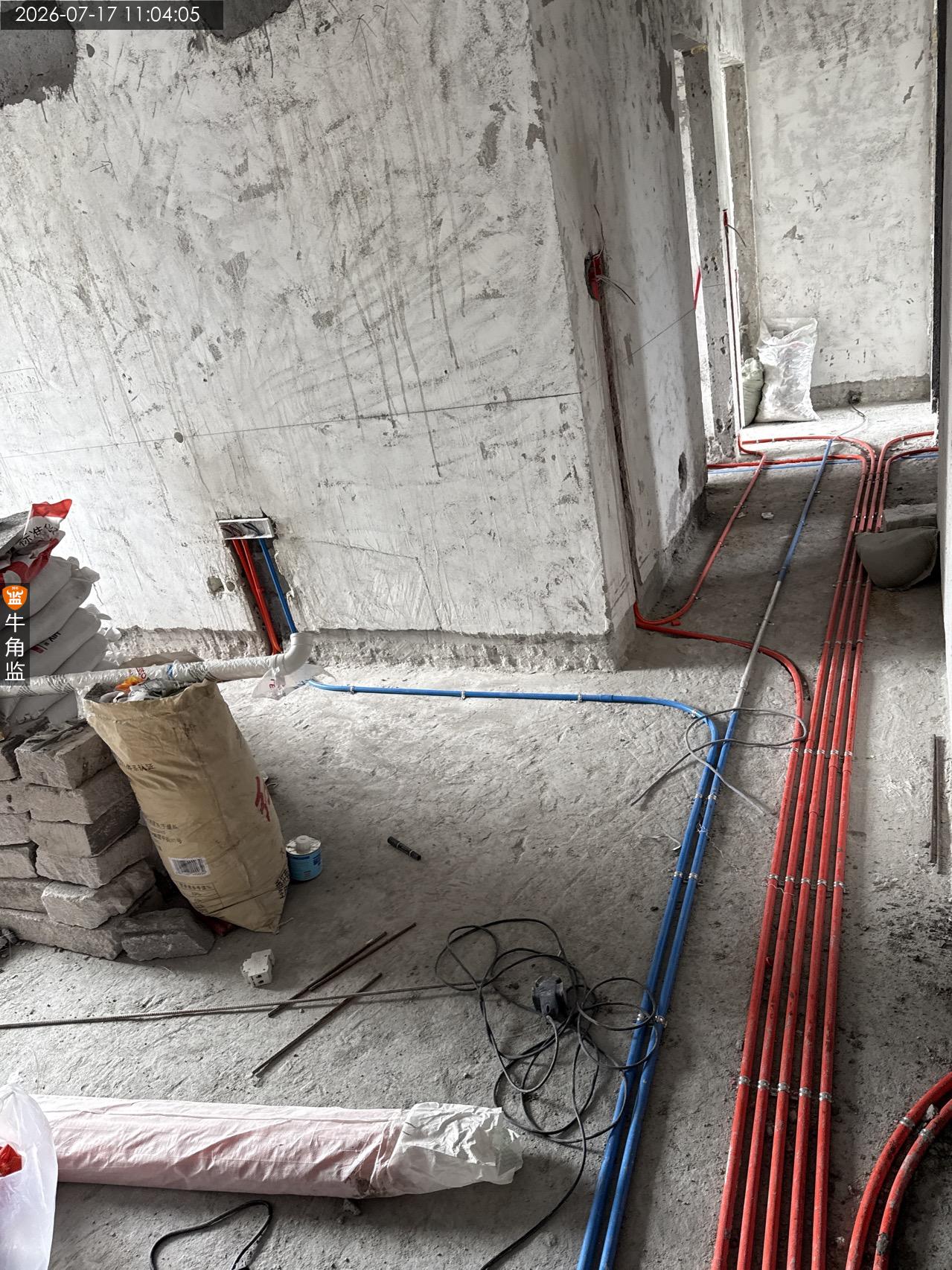

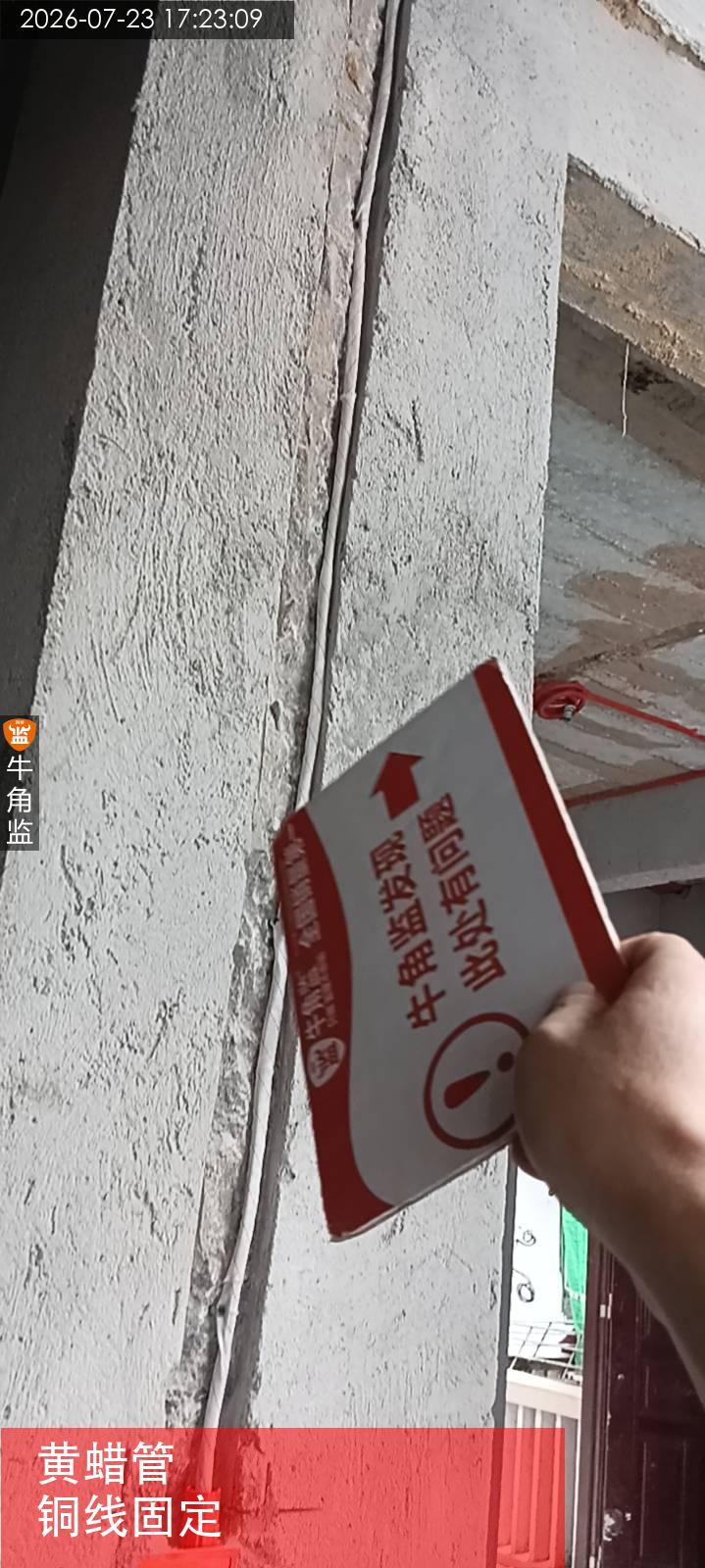

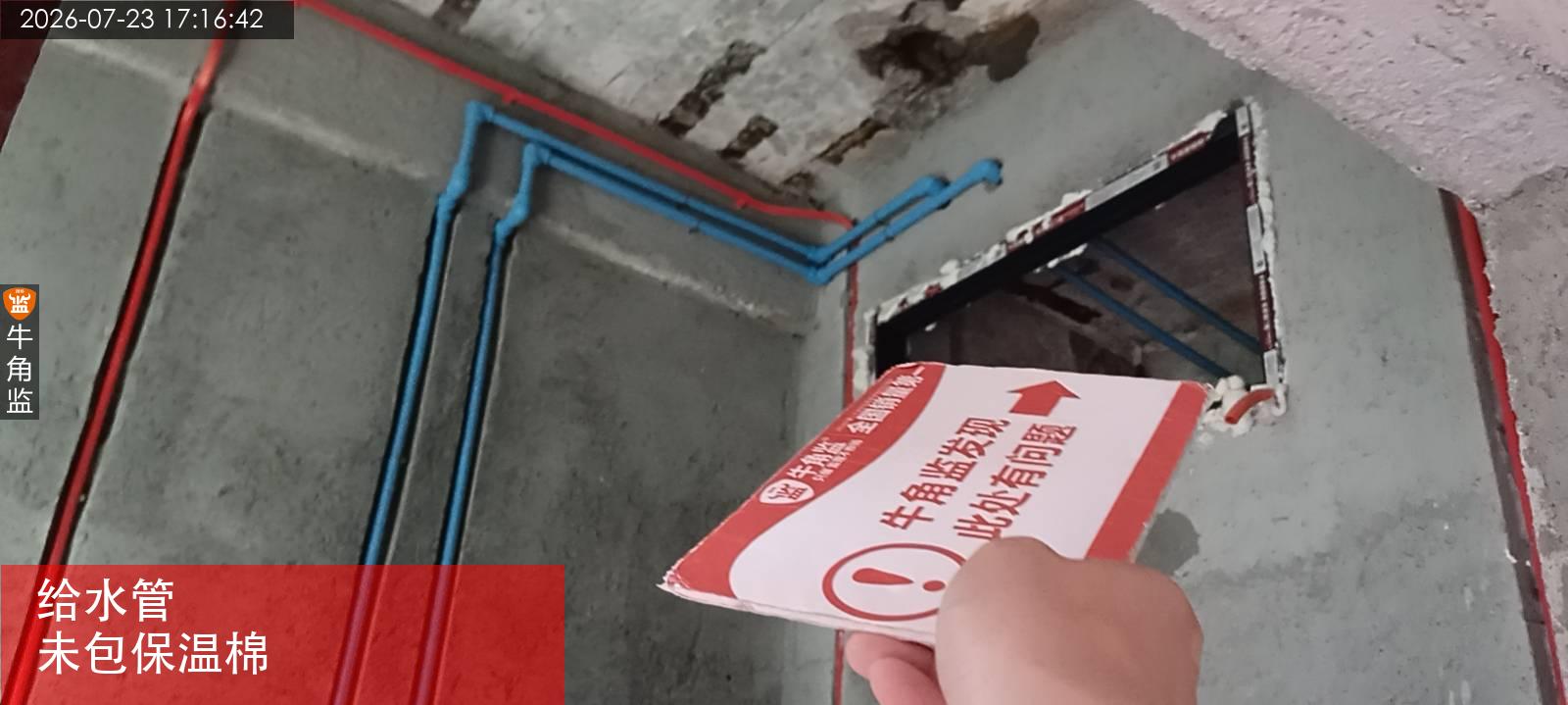

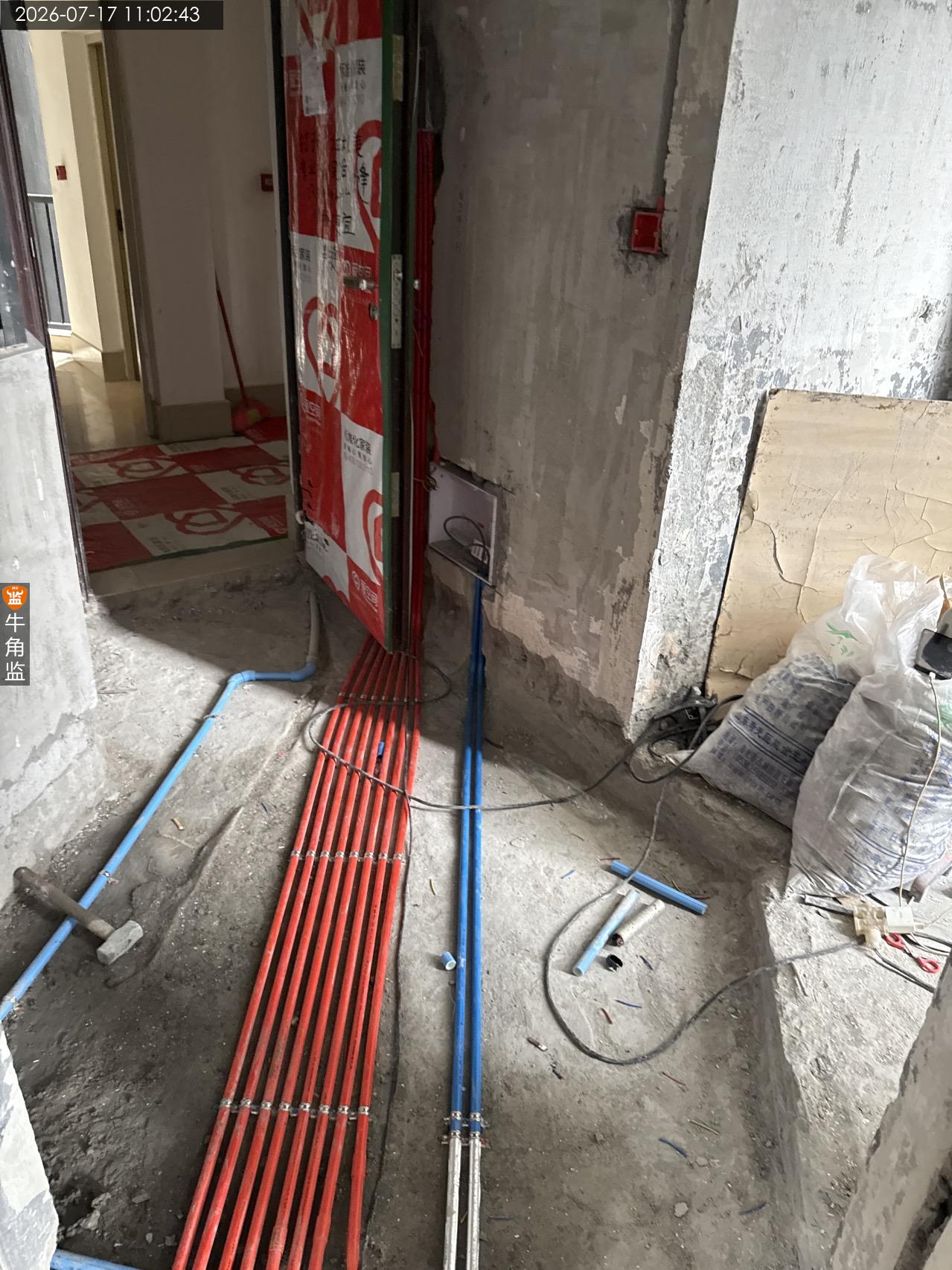

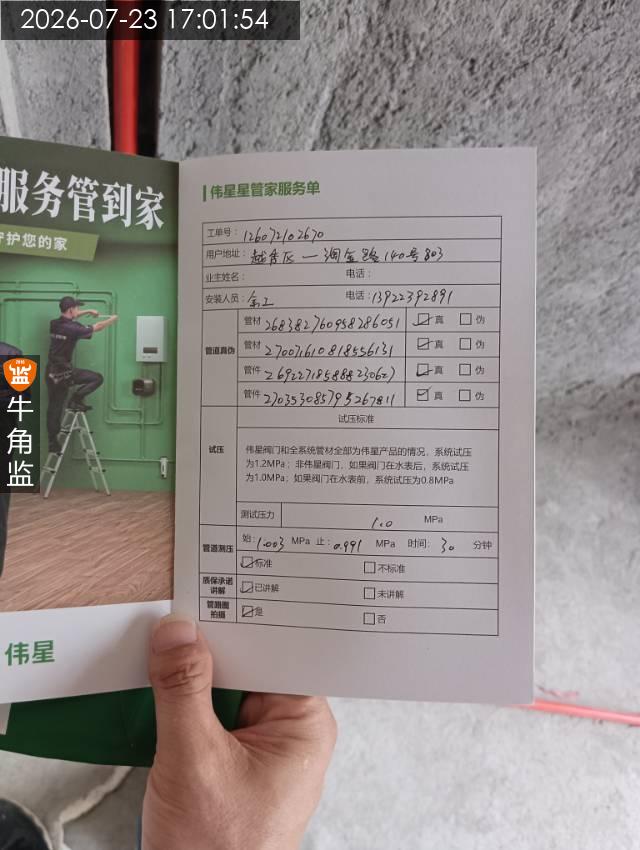

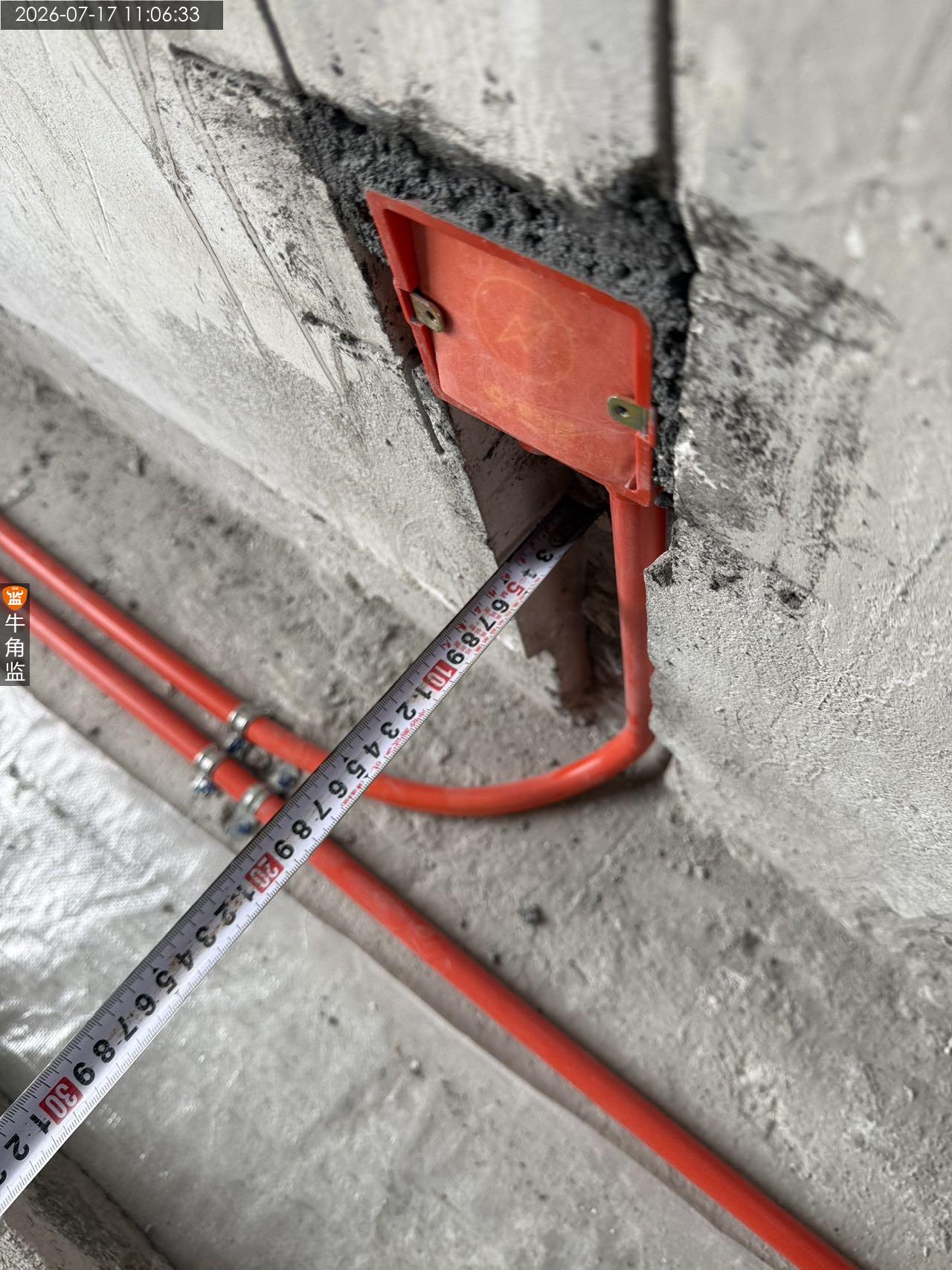

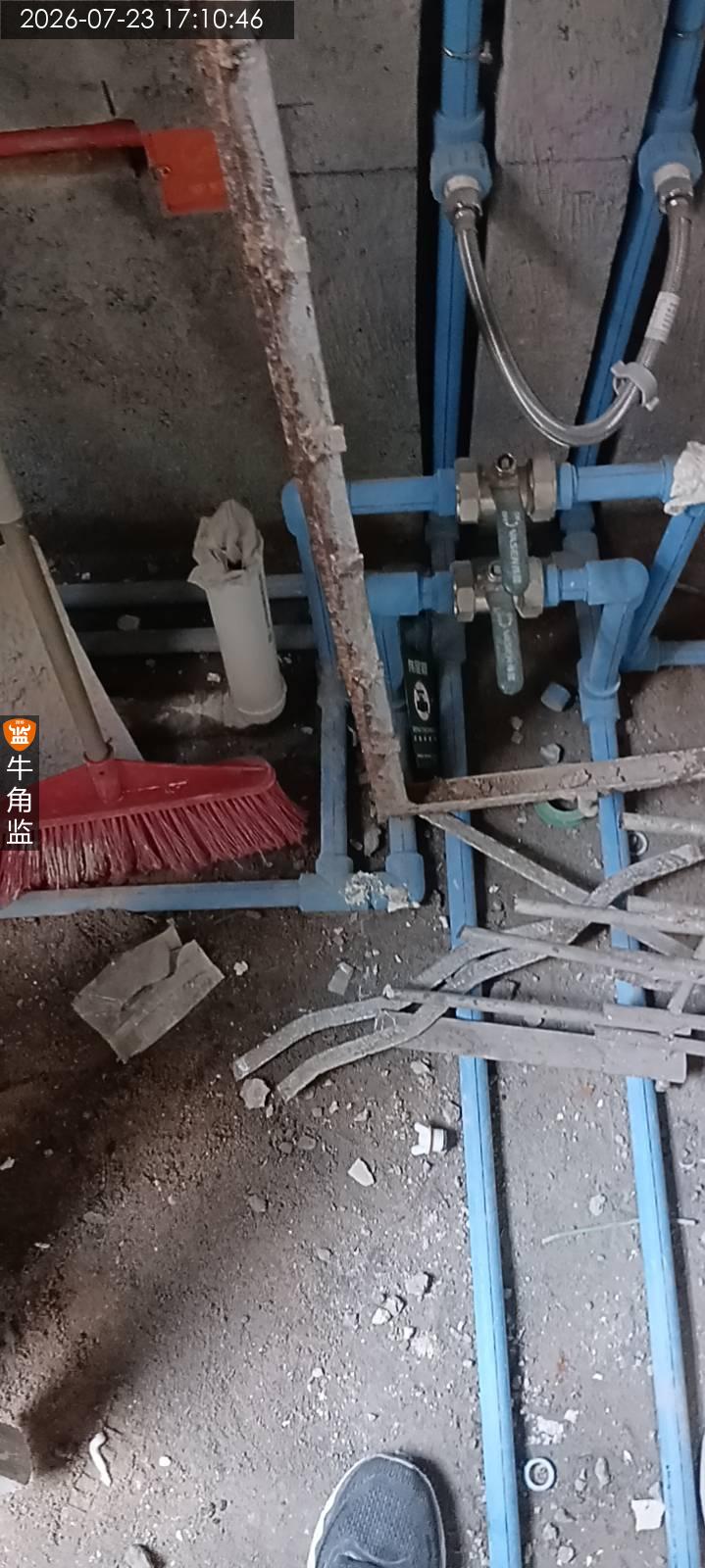

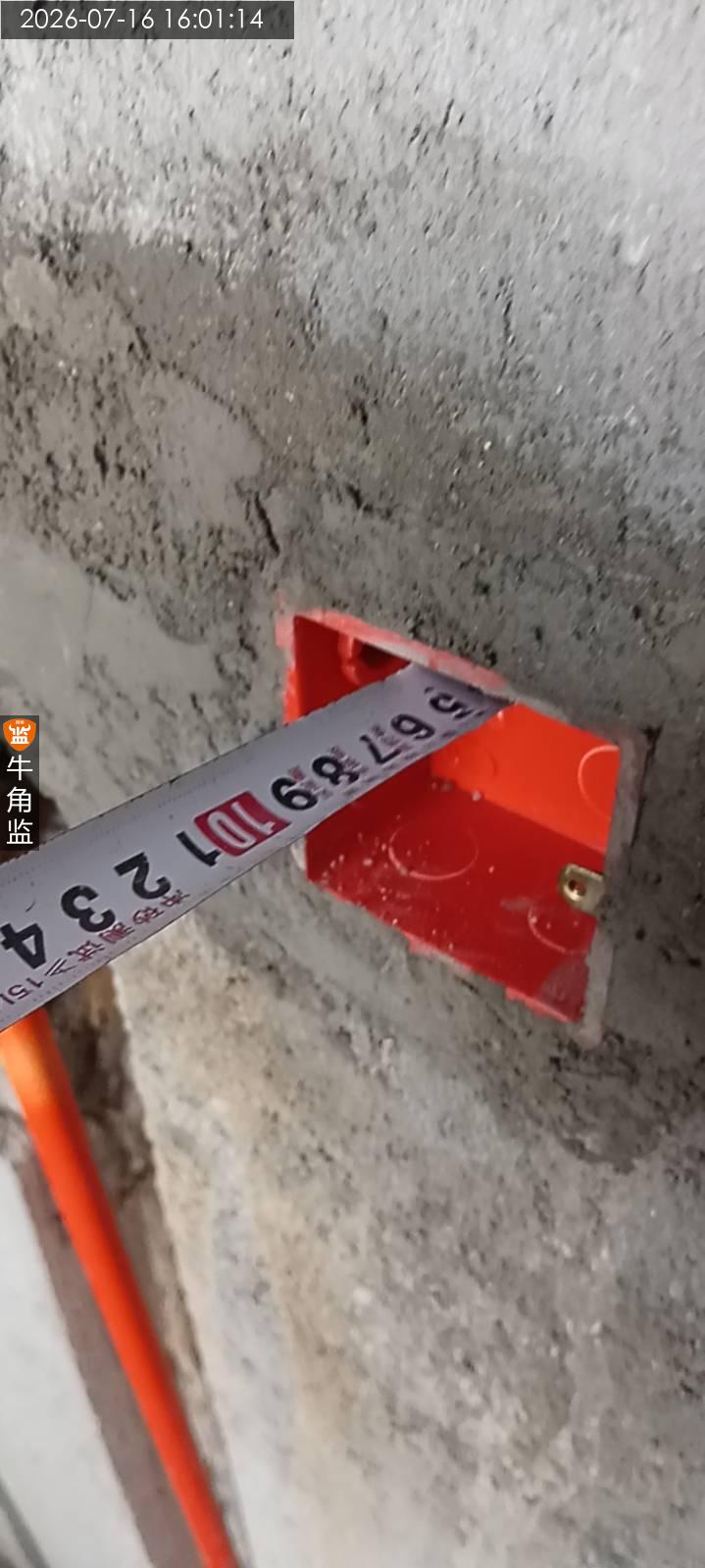

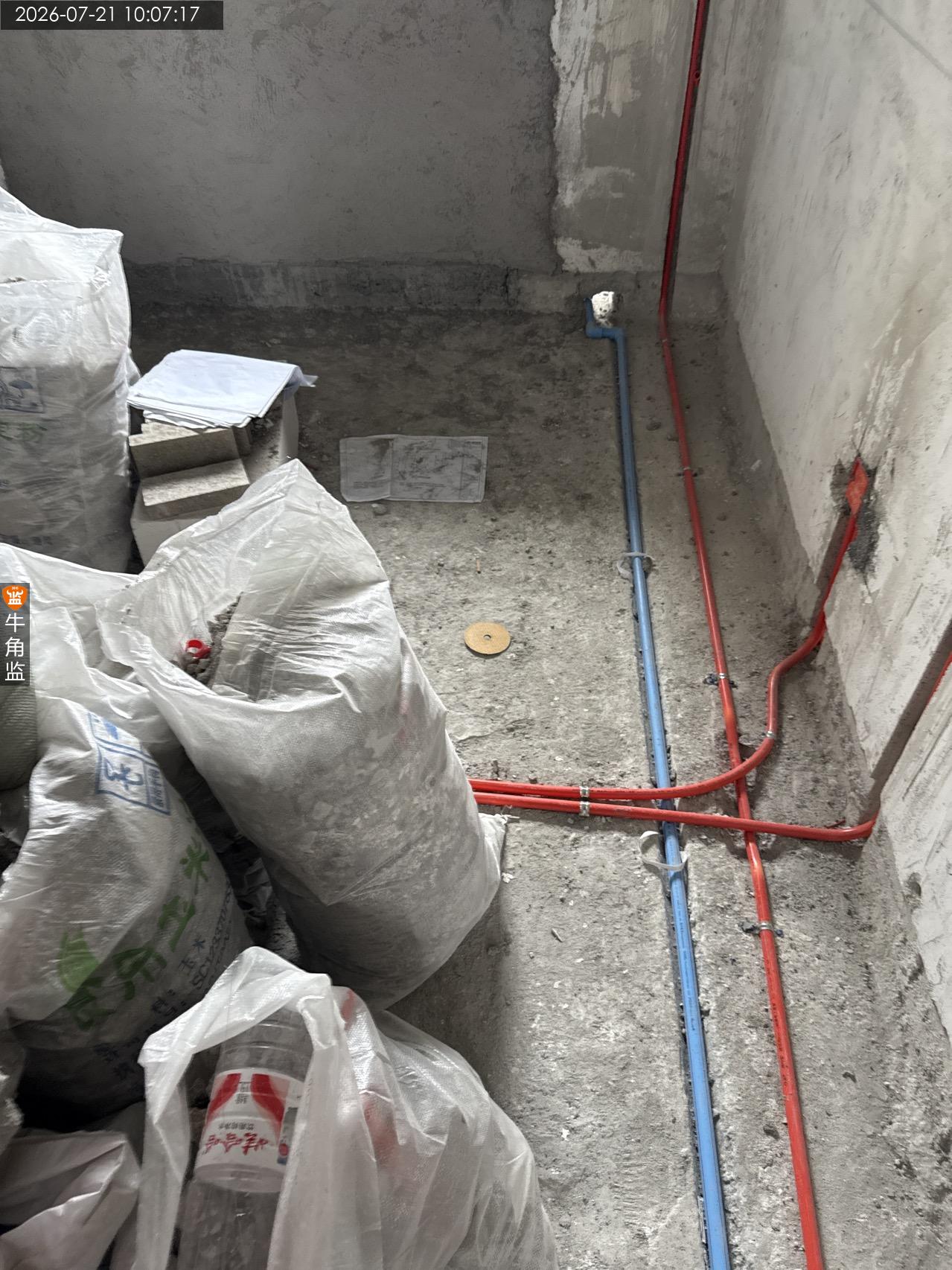

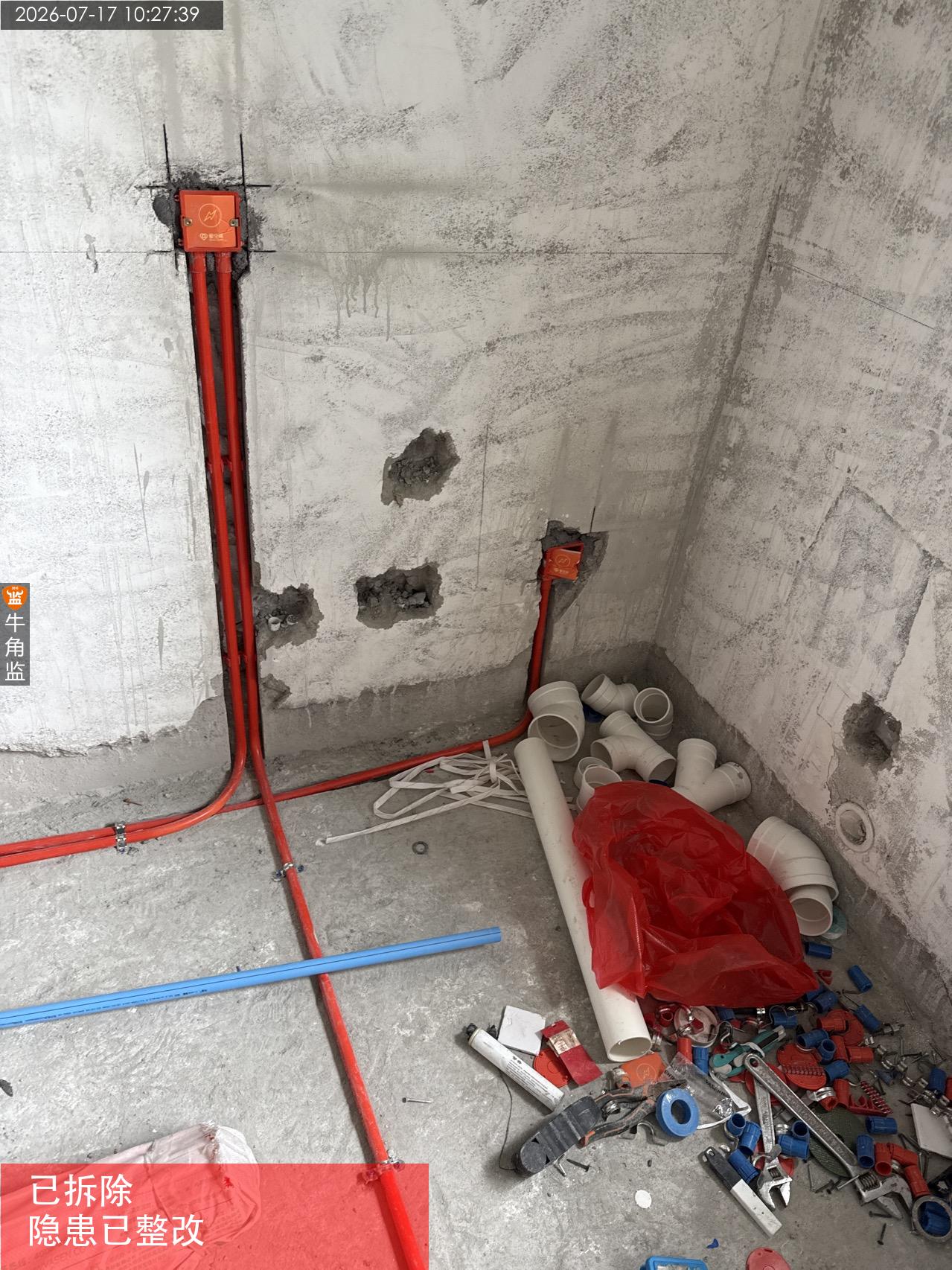

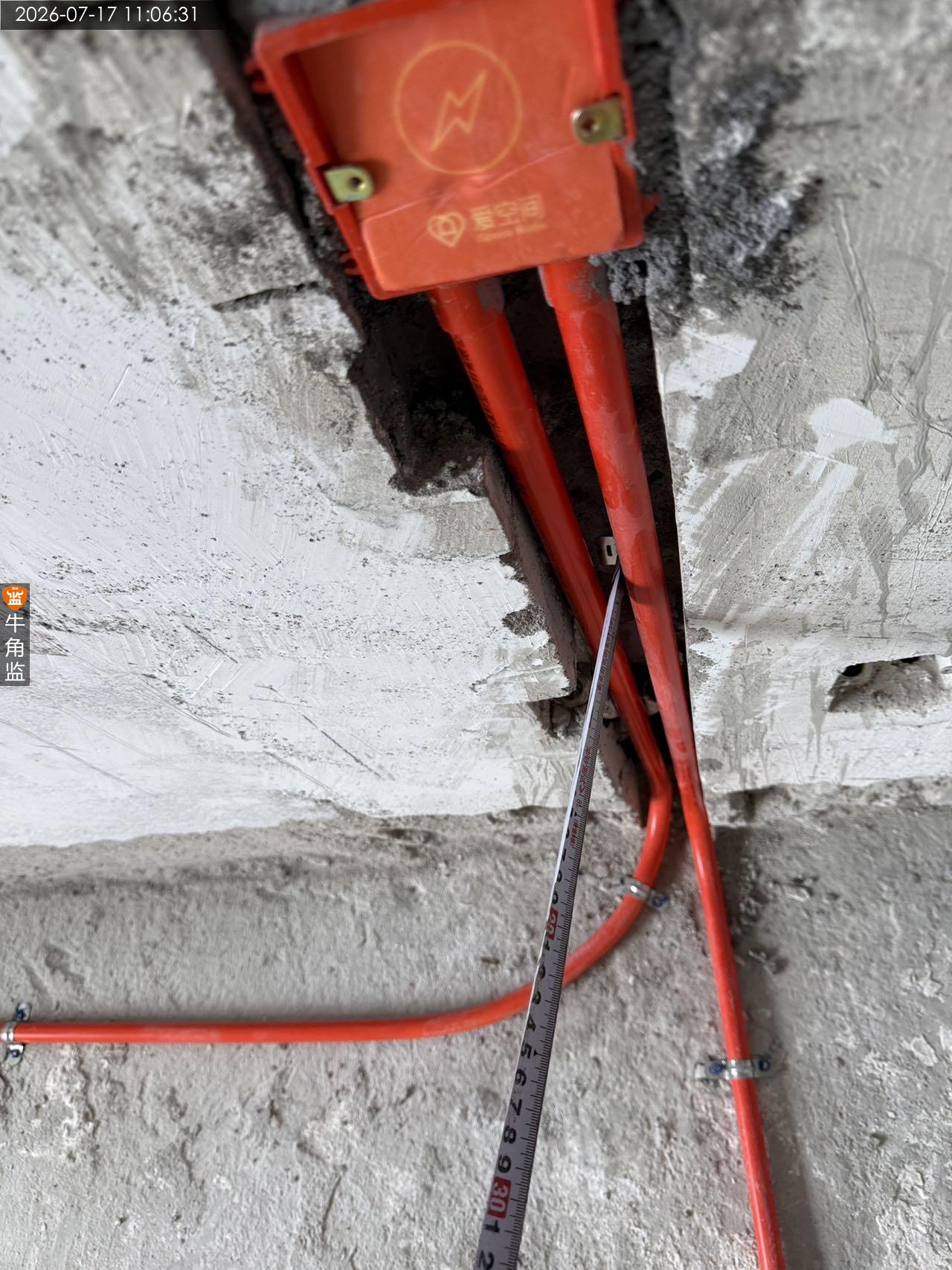

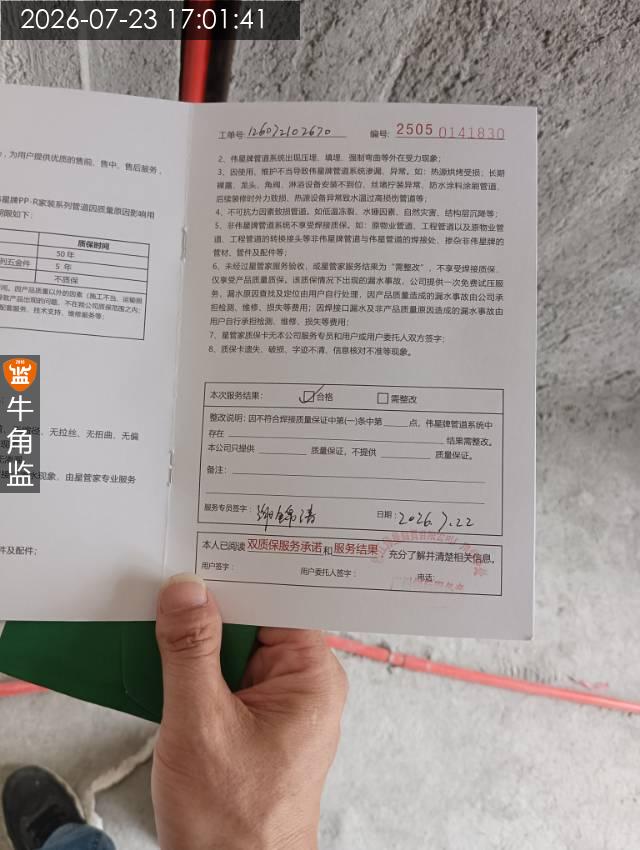

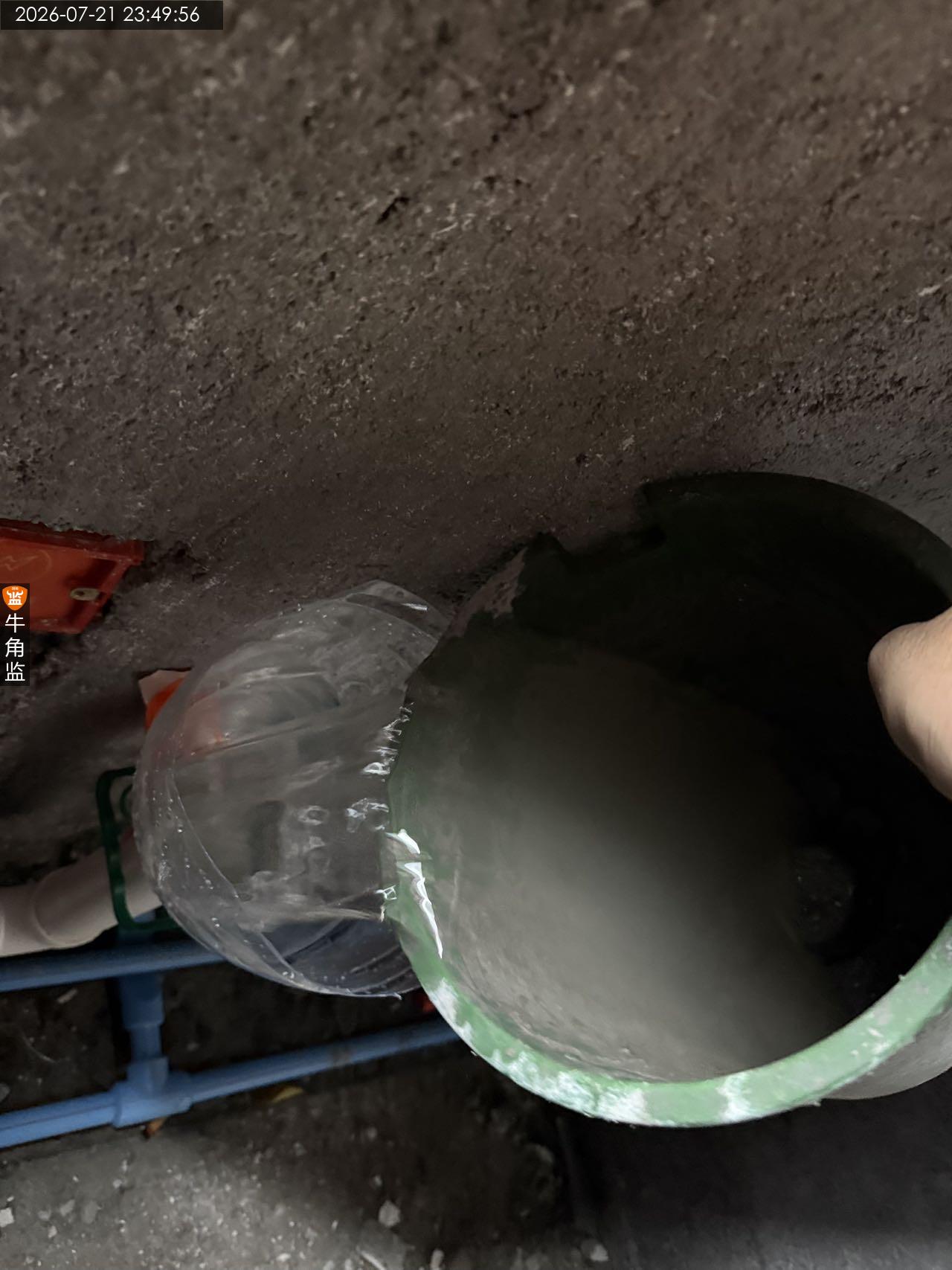

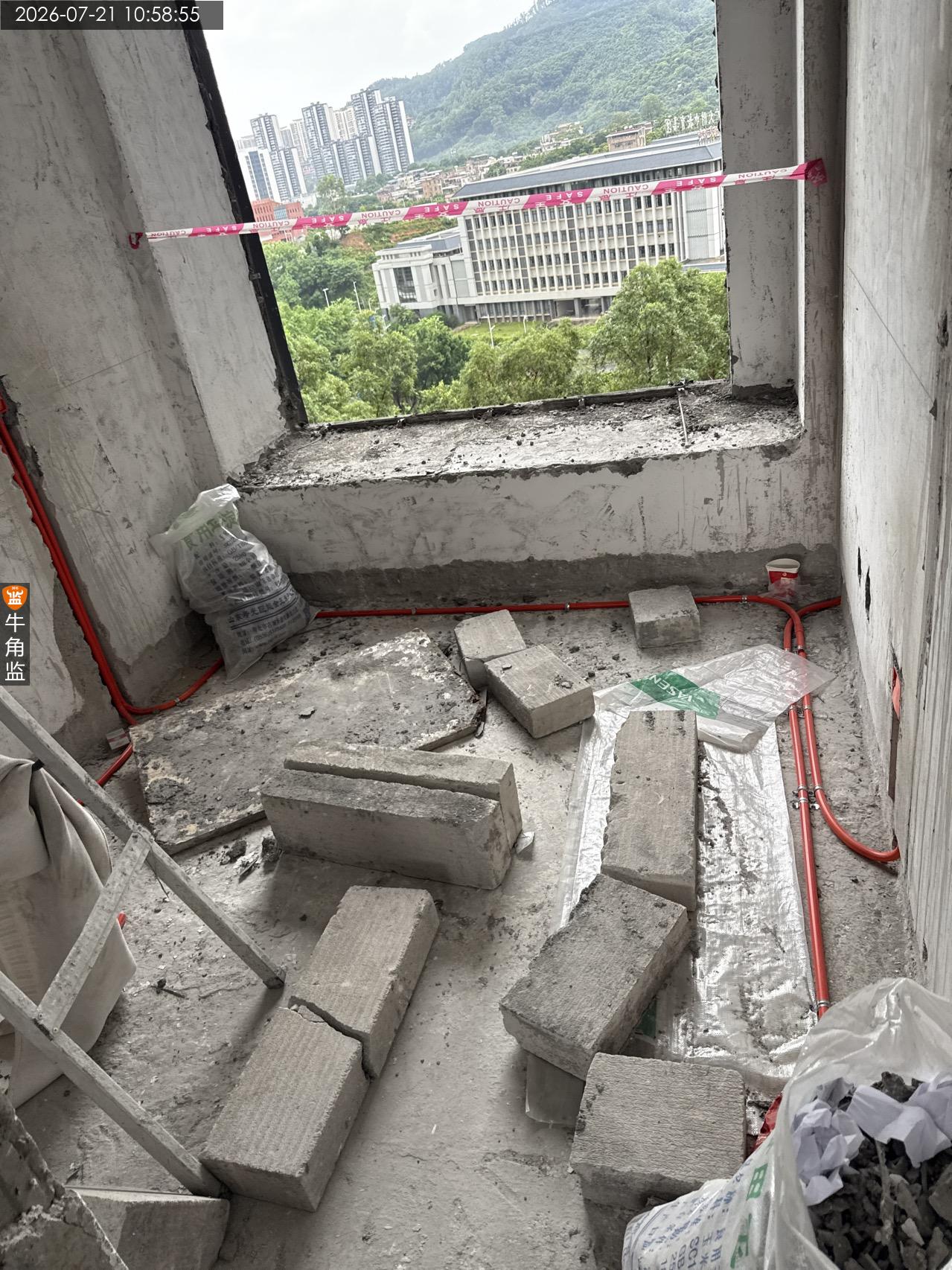

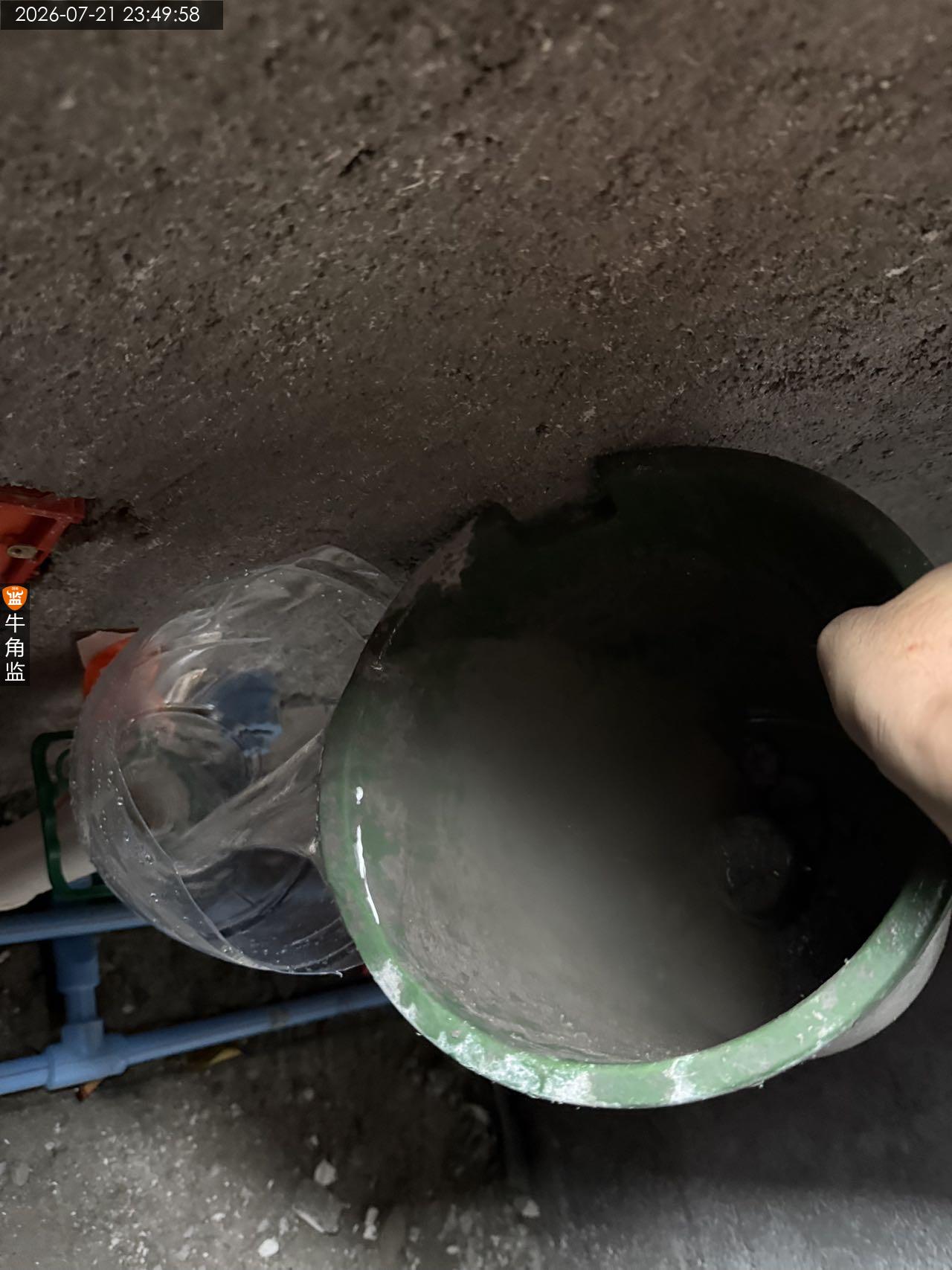

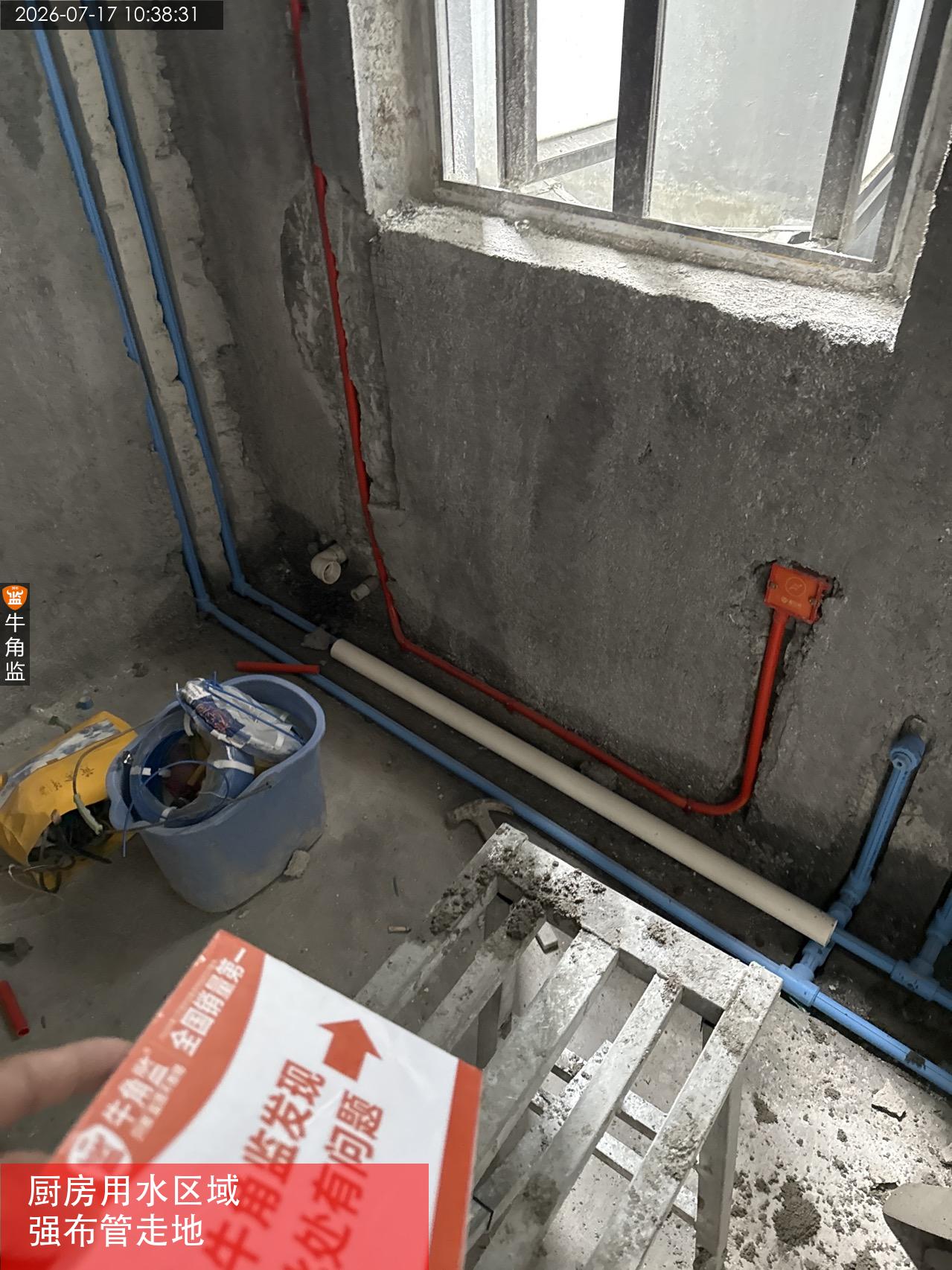

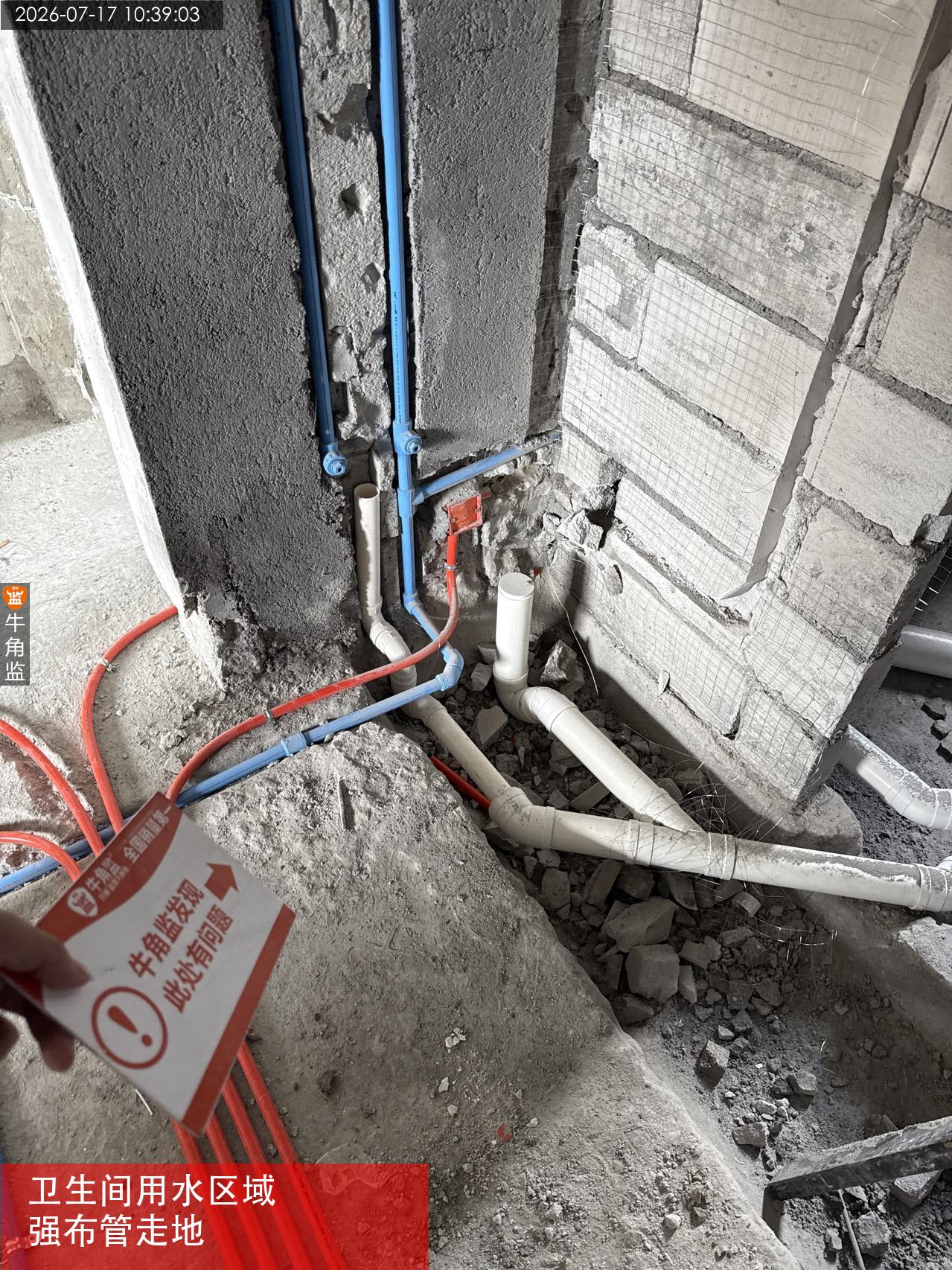

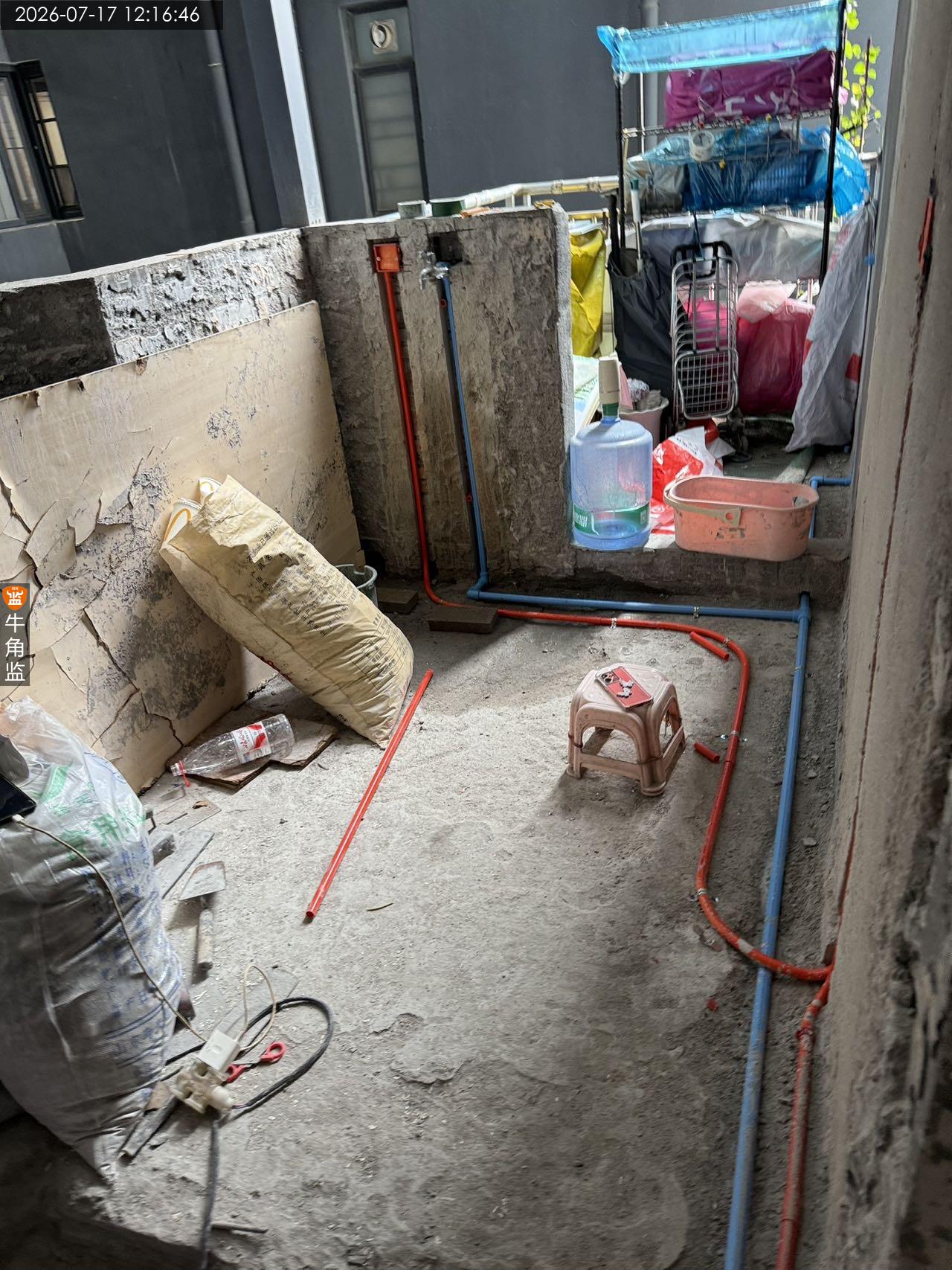

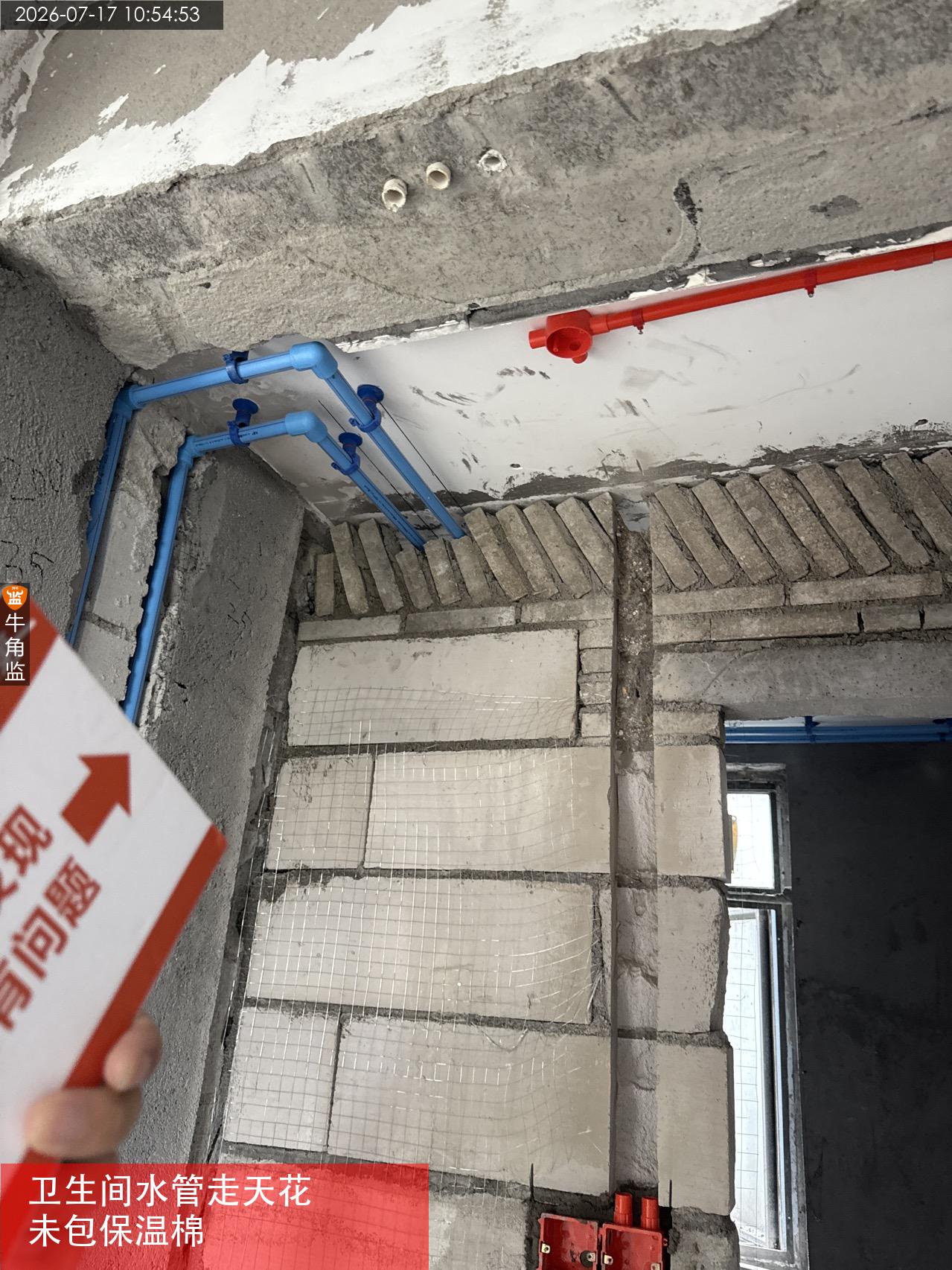

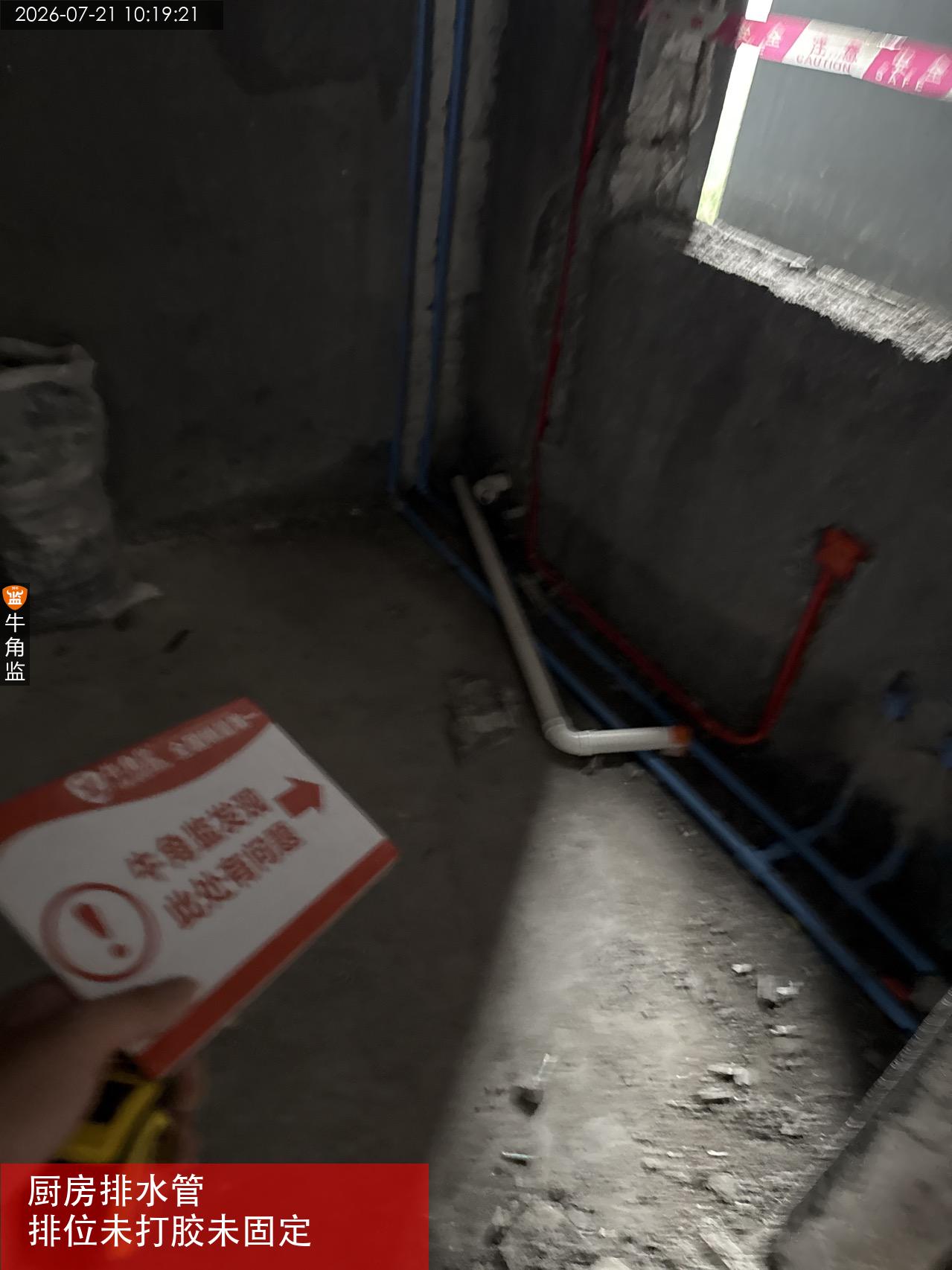

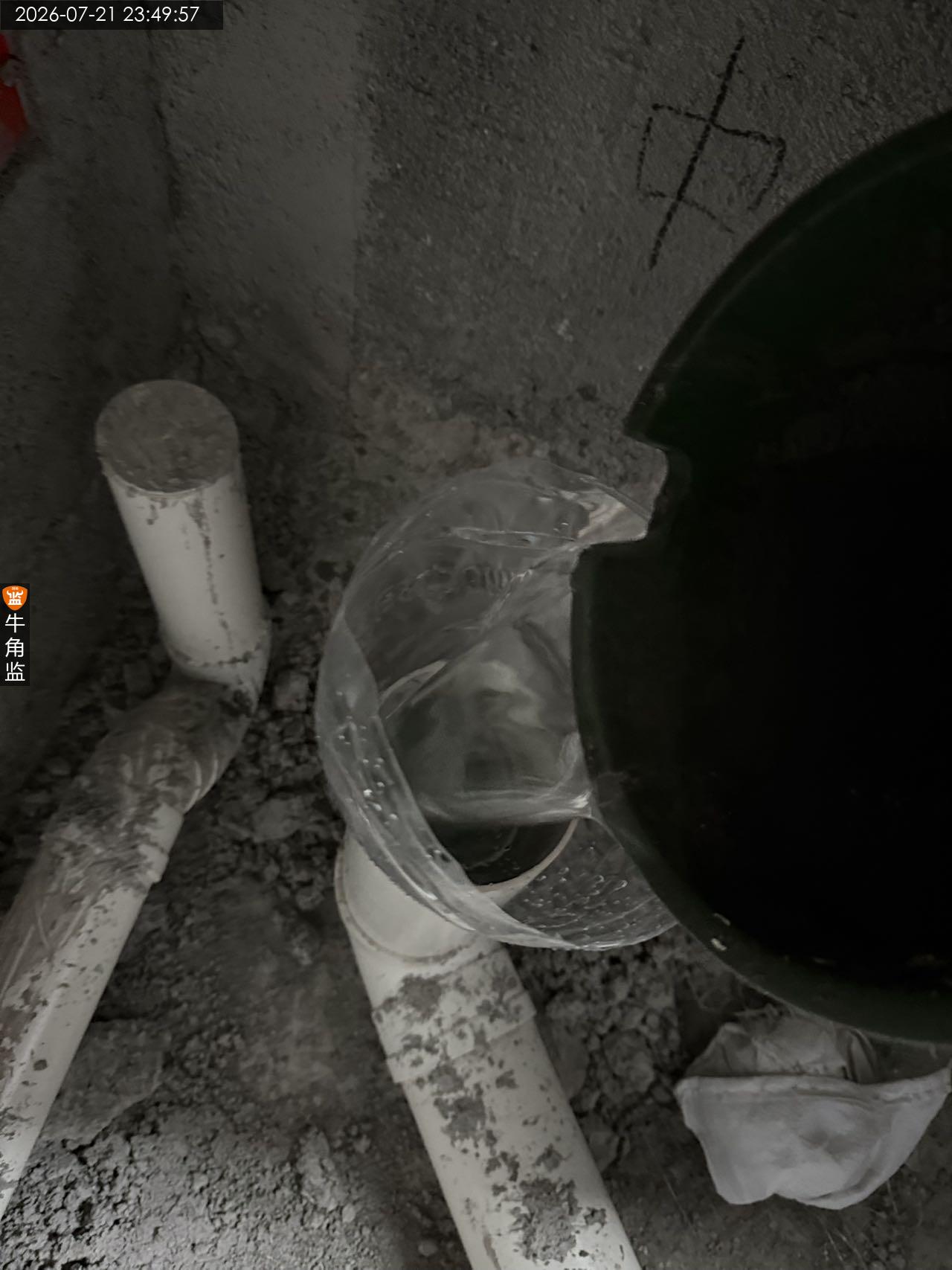

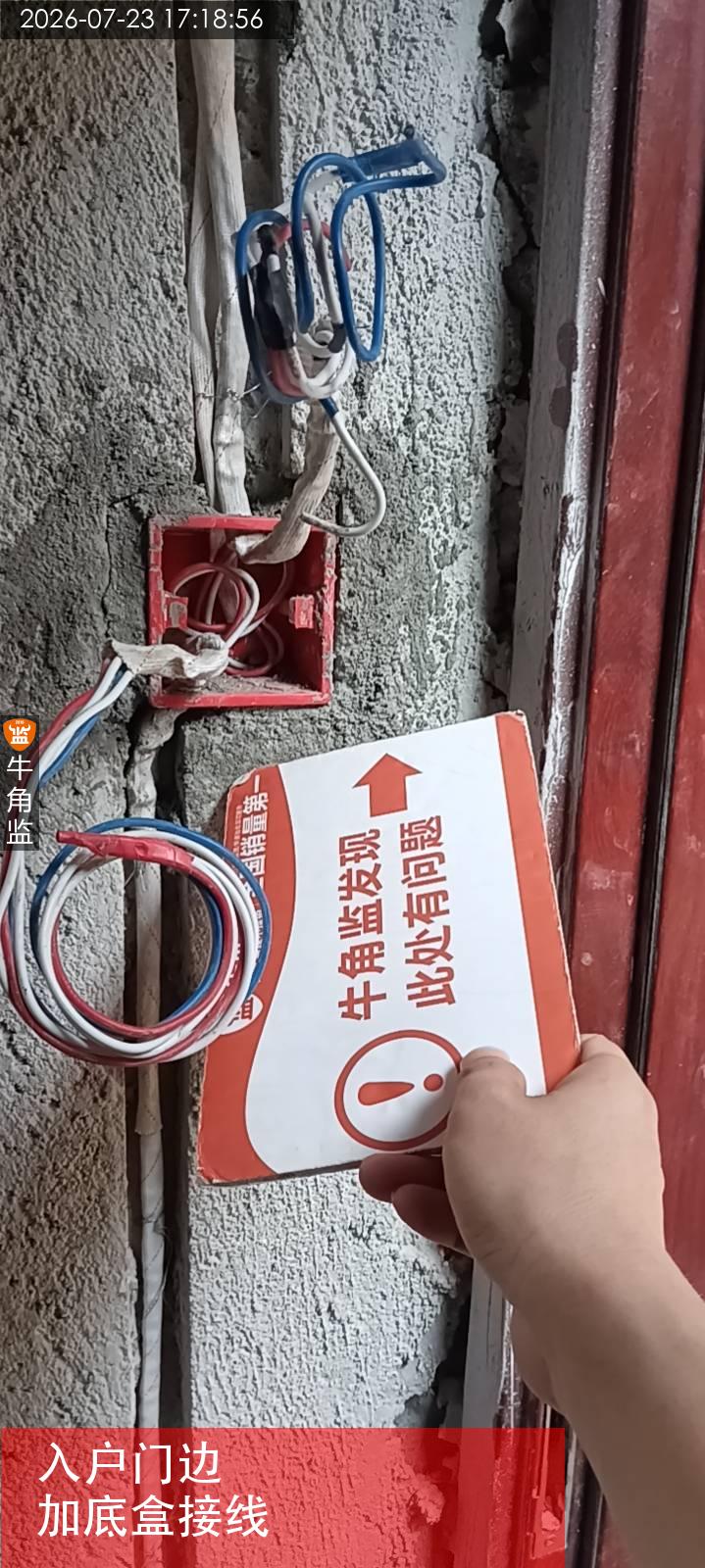

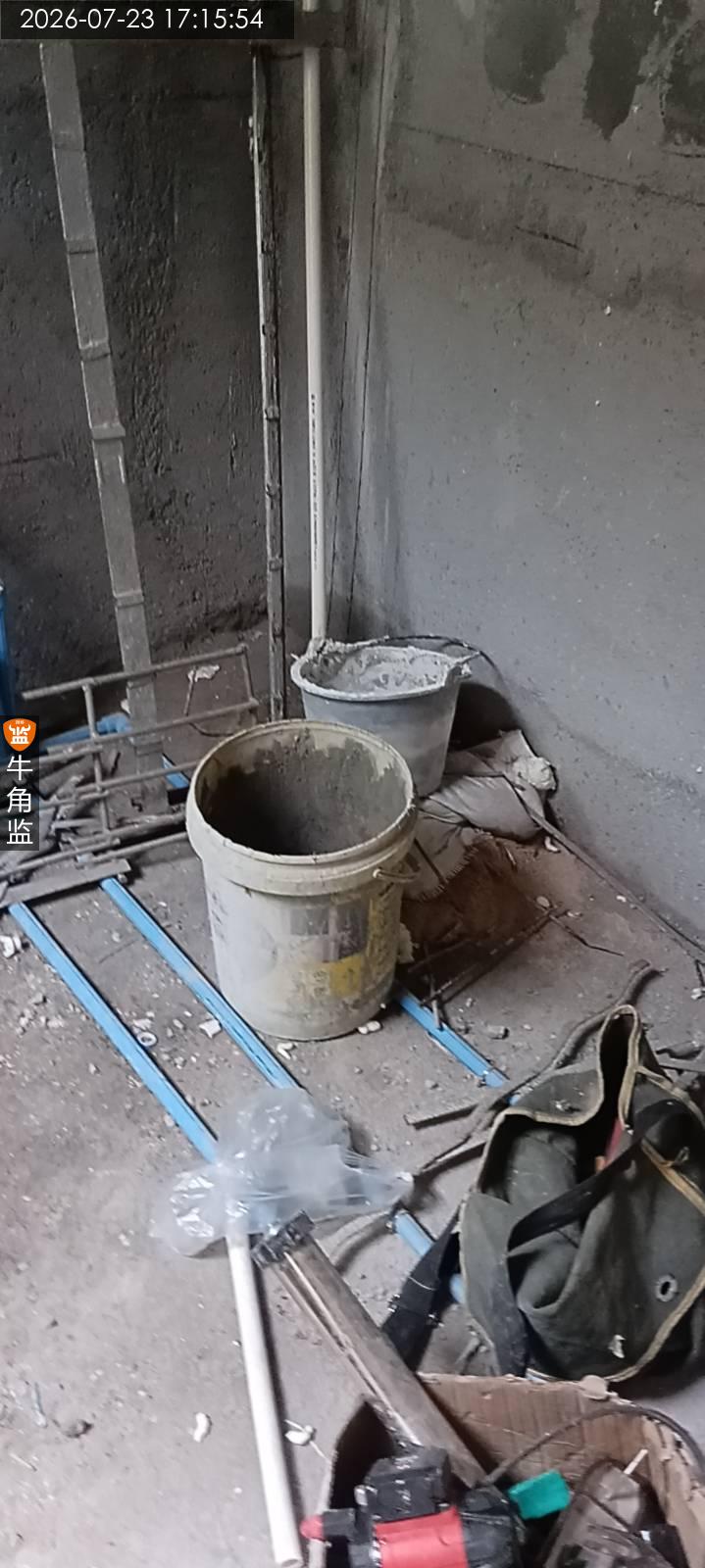

监理师总结 本次检查为水电验收总结如下 一、本次检查内容及概述: 现场多工人施工,本次主要检查水电施工情况,所使用工具为空鼓锤,卷尺,水平尺,等。 二,工地现场情况:工地现场比较乱,未清理干净地面,在安装外窗,无法标准验收水电,后面沟通还要复查,水电管是否有破损情况,及排水倒水测试。 三、往期隐患整改情况 往期隐患部分未整改完,应当提醒施工方及时整改。 三、本次检查发现问题: 1、卫生间天花走给水管悬空未加吊码加固处理。;整改建议:现场沟通,施工方要加给水管吊码处理,按要求整改到位。 2、给水管走天花未包保温棉保温处理。;整改建议:现场沟通,要求施工方加保温棉保温处理,预防冷饮水按要求整改到位。 3、承重墙,梁走黄腊管,未用铜丝扎紧在固定墙体,直接打钉子进去,有破损绝缘皮,接地跳匝风险。墙面电线管未按规距离90cm以内固定管卡,后期封槽有空鼓油漆开裂风险。几处强弱电交叉,未包锡箔纸和少包锡箔纸预防干扰处理。少数墙面电线管间距过小,影响封槽质量,出现空鼓风险。入户玄关一处底盒里面开关线太多,不利于安装开关面板。;整改建议:现场已经沟通施工方需要做好问题处理。铜丝固定黄腊管,电线管隔开1cm以上间距按规范管卡固定好,强弱电交叉上下包锡箔纸,电线分线加底盒处理。按要求整改,后面复查。 4、空调排水管压电线管情况,要求电上水下。空调铜管,排水管,跟安装外窗明确对接好。;整改建议:现场已经沟通处理意见。全屋空调排水管要做好,注意坡度,不能有积水。铜管已经跟安装外窗沟通要求,确认好走铜管方案。 四、后续施工建议提醒: 1、瓷砖材料要求进场。 2、室内木门开始复尺、厨卫金属门下单制作、大门下单制作。 3、石材开始选色、选样式等。 4、瓷砖铺装图要确认。 5、预约楼下业主观察闭水区域是否漏水及验收时间。 6、确定瓷砖美缝还是填缝。 7、设计师要出水电竣工图。 五、后续工段工艺交底: 1,防水涂刷沉箱需要倒圆弧角。管口位置需要涂刷到位。 2,防水材料墙地面需要按国标执行。墙面防水需要横竖各一边。 3、地面水泥砂浆找平2m最大误差3‰,自流坪找平2m最大误差2‰。 4、外门窗收边要用水泥砂浆封平,外沿刷防水后才能打密封胶。 5,门槛石需要先贴,以免影响防水涂刷。

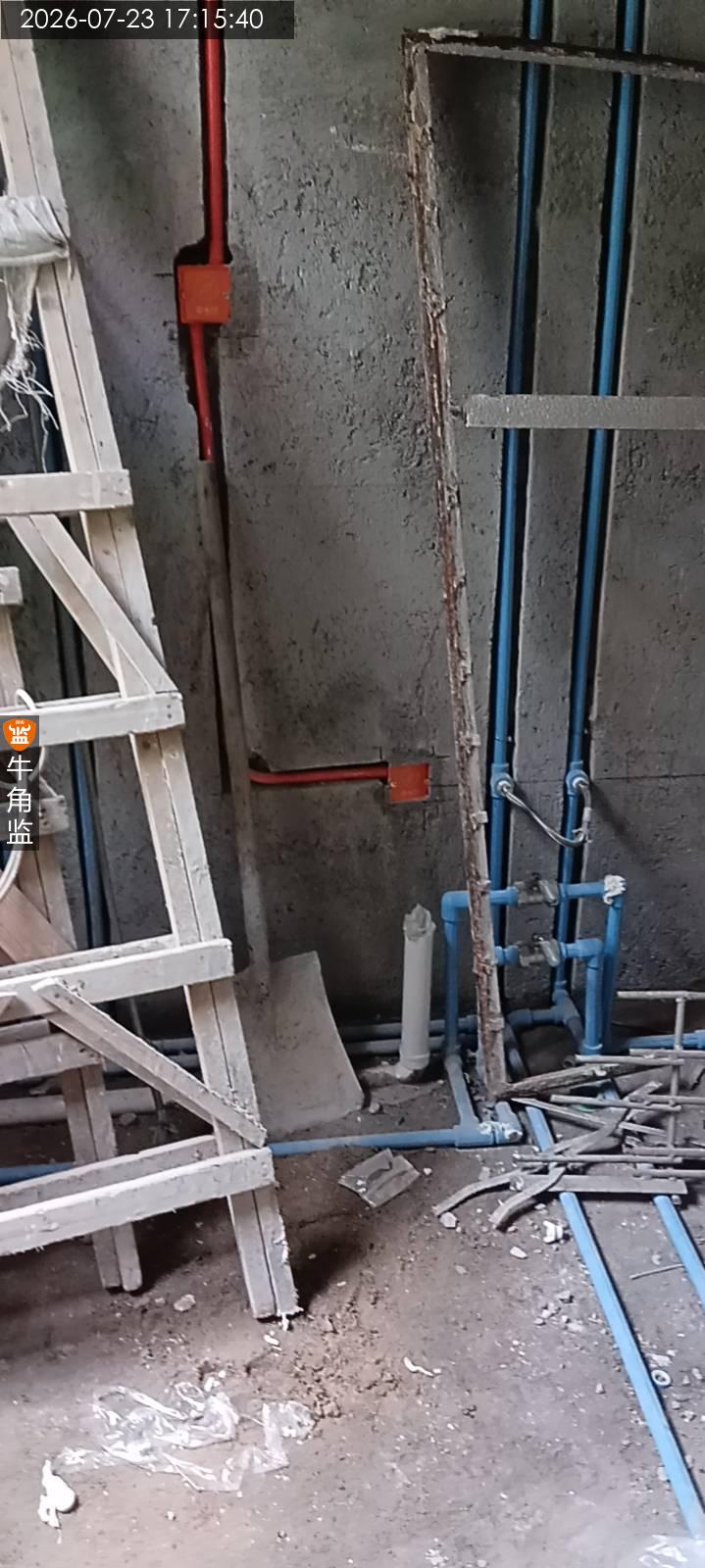

2026-07-23
天河区骏********4690
设 计 师:未知
施工队长:施工
工地面积:80.00㎡
装修总价:0.00
本次评价:C
本次评语:

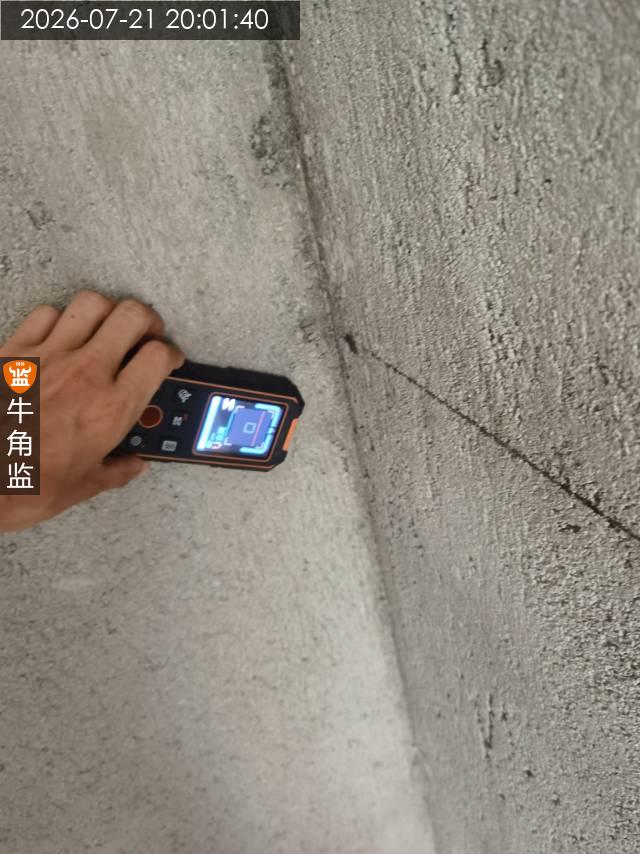

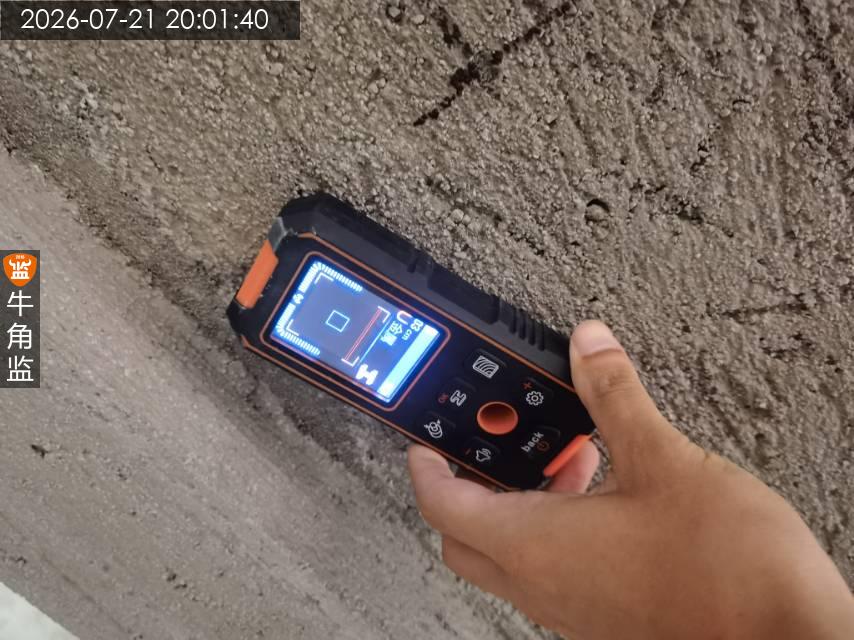

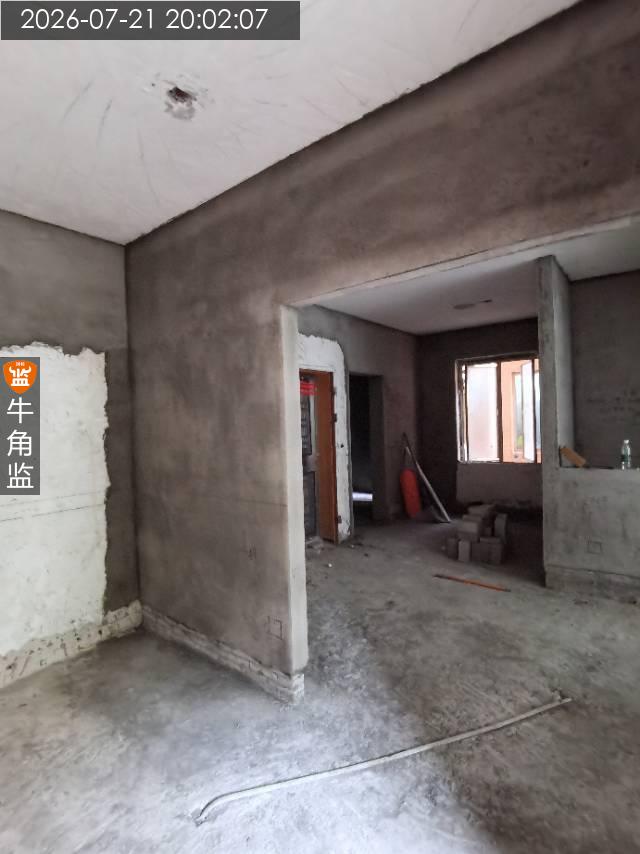

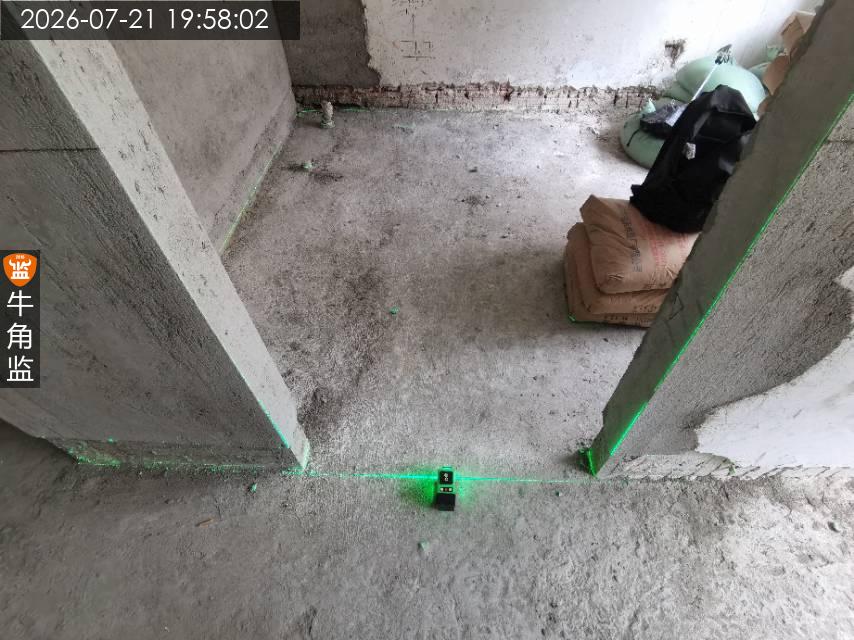

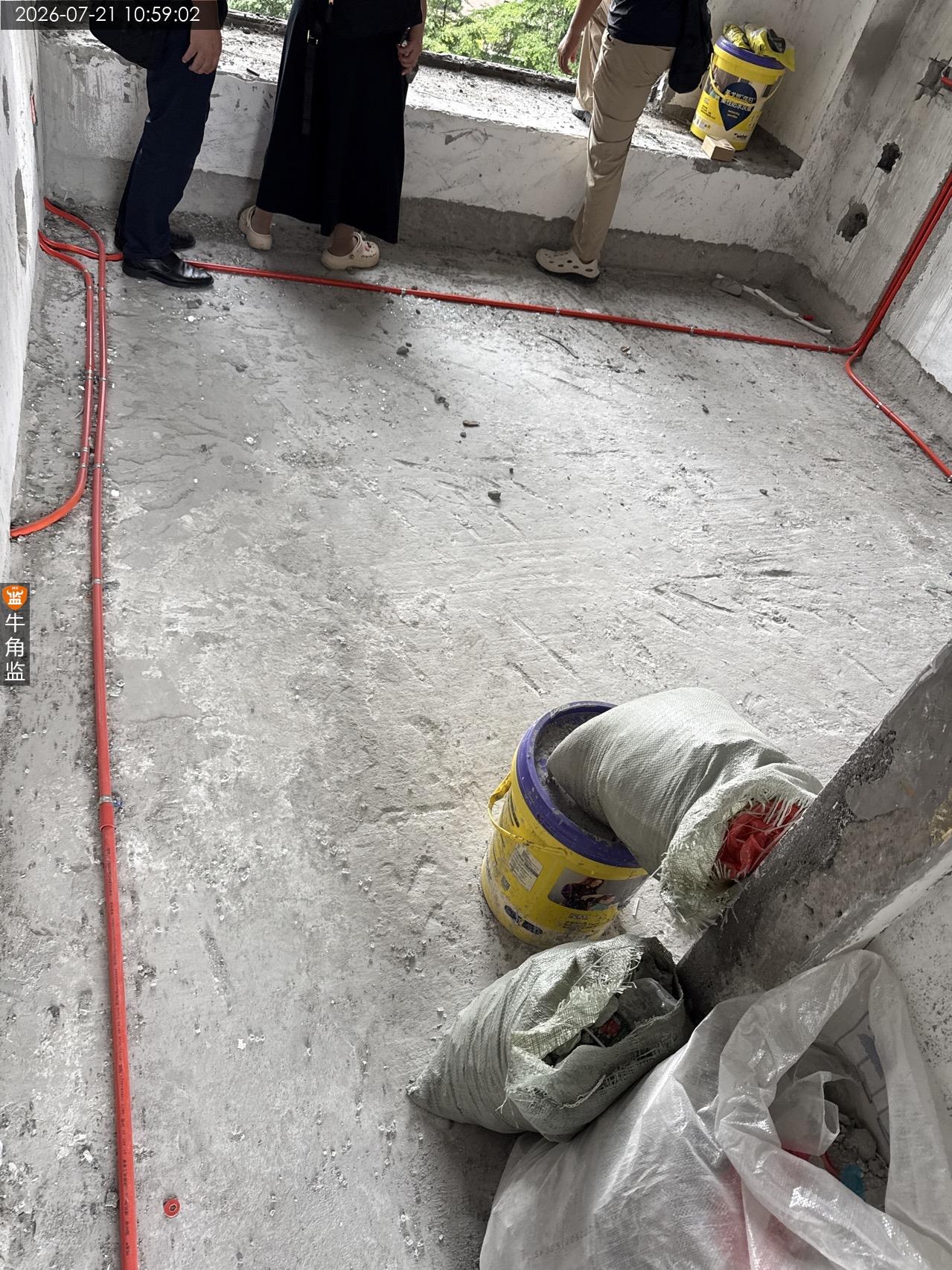

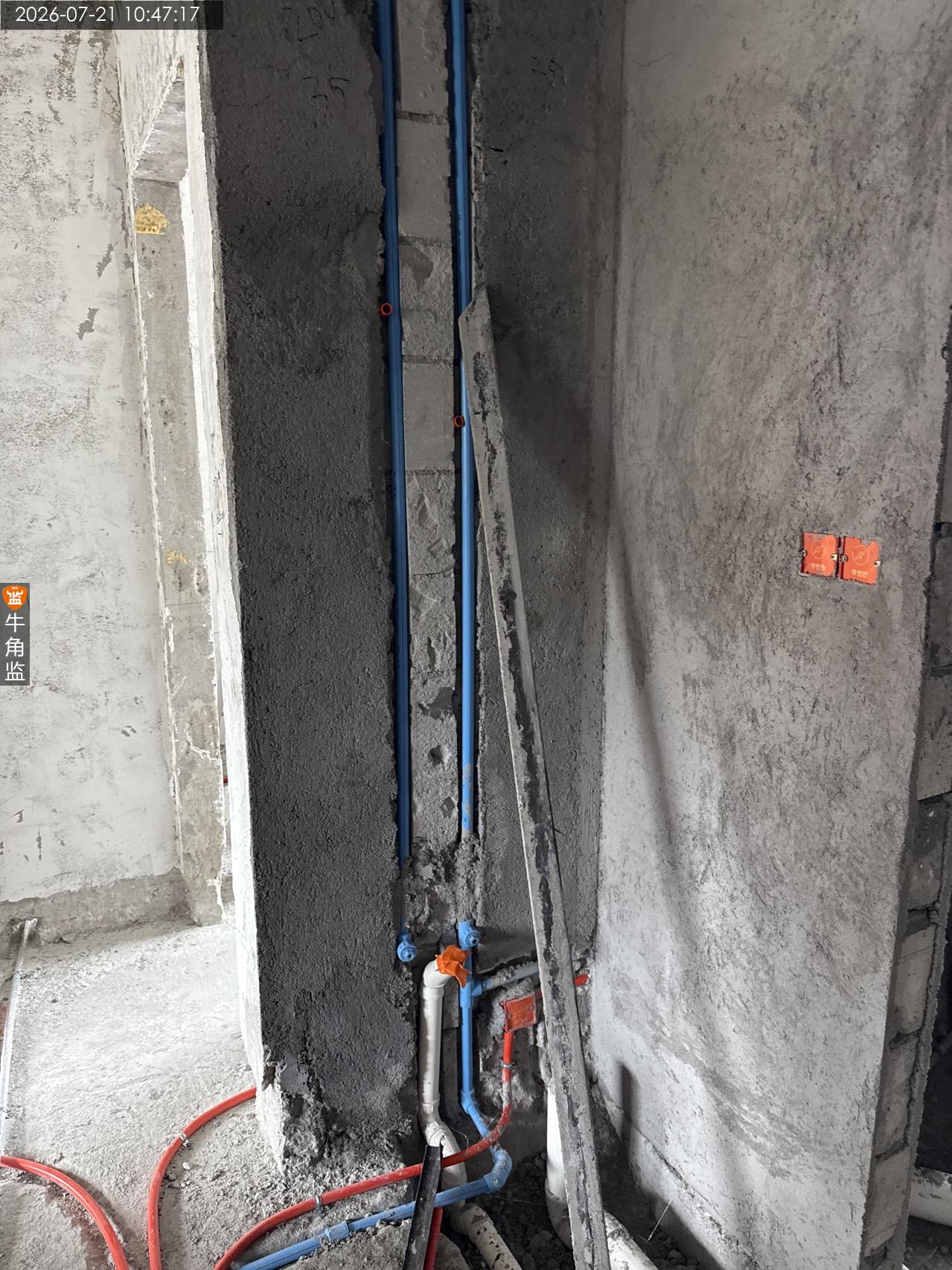

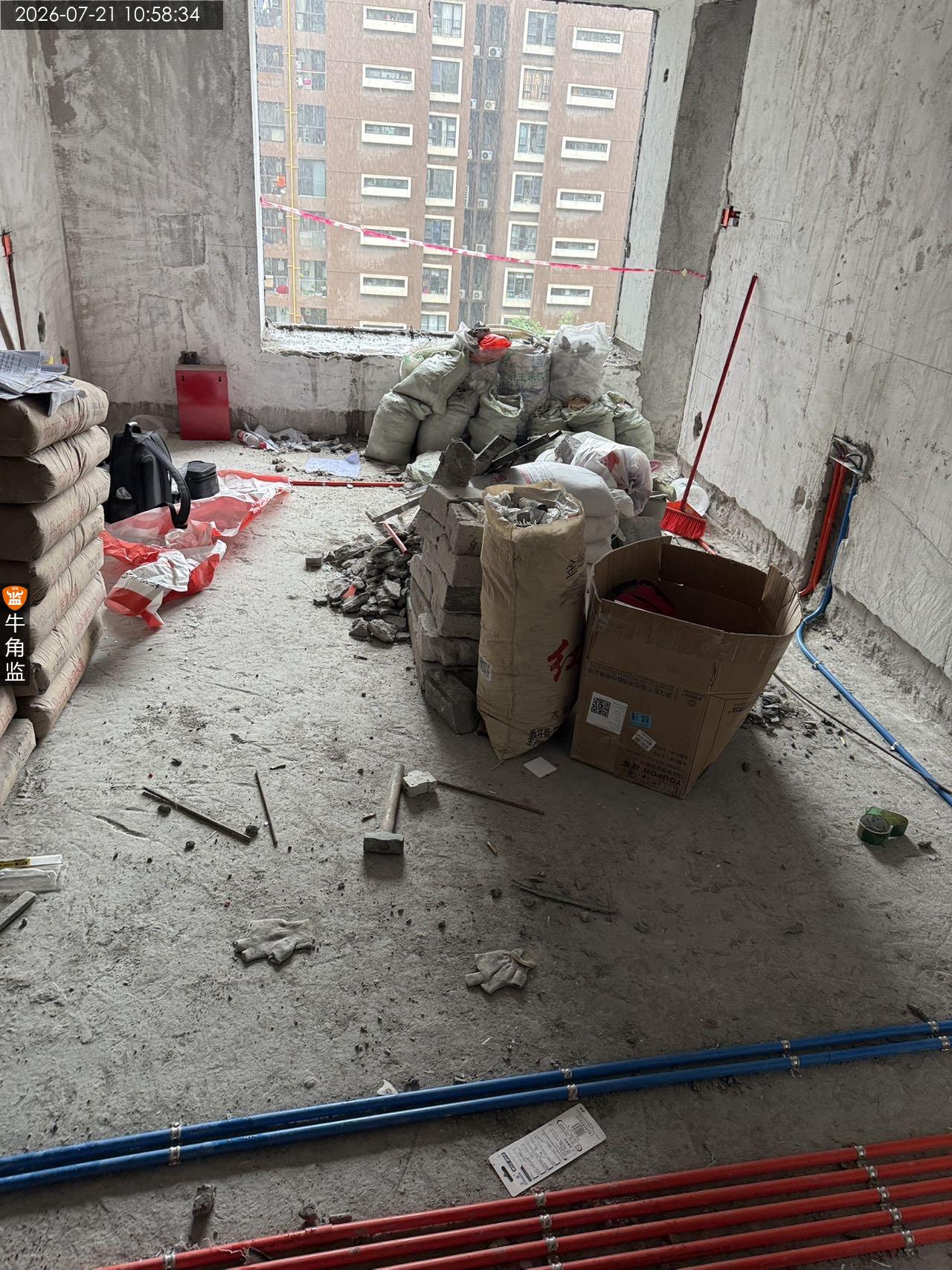

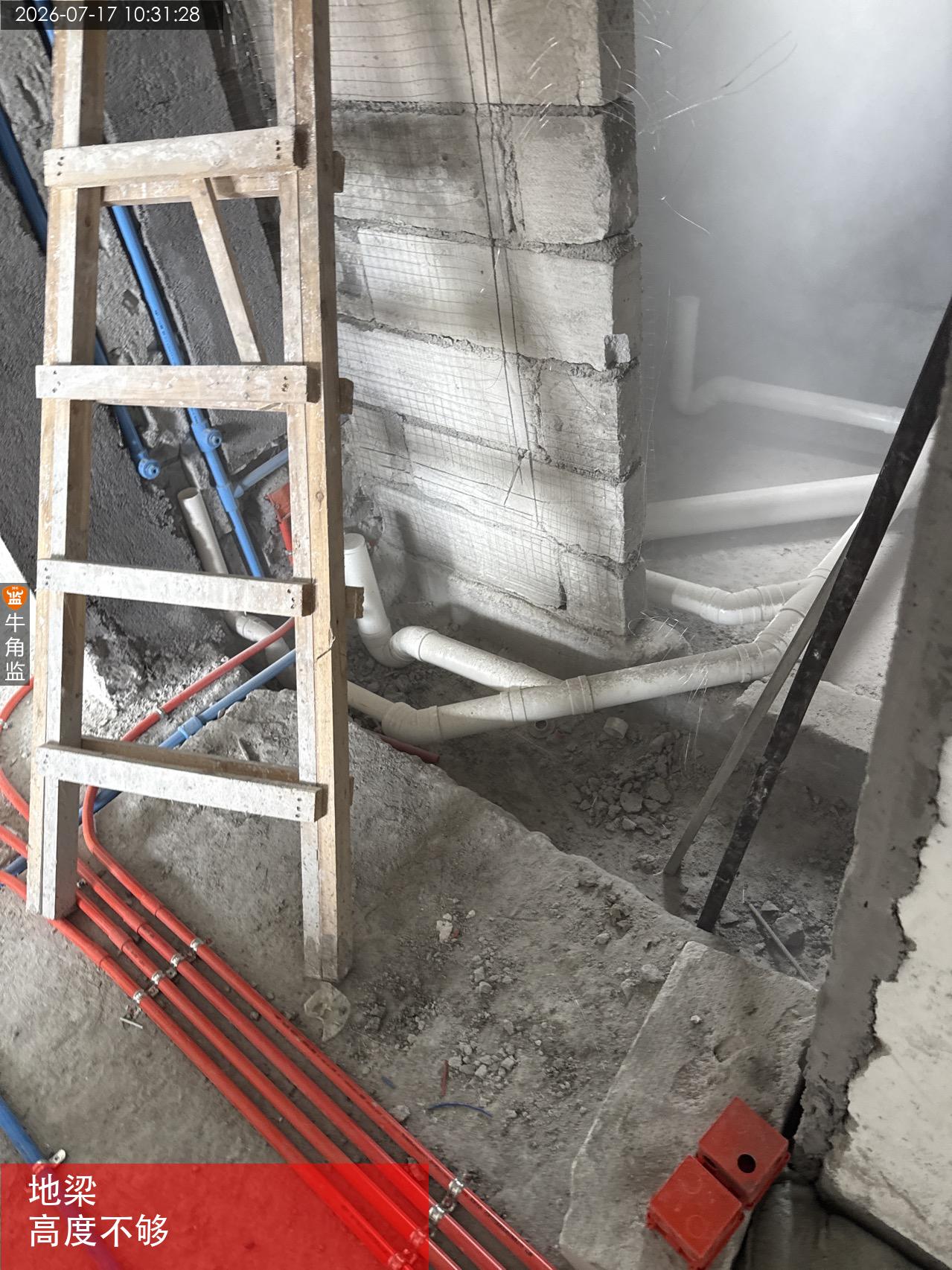

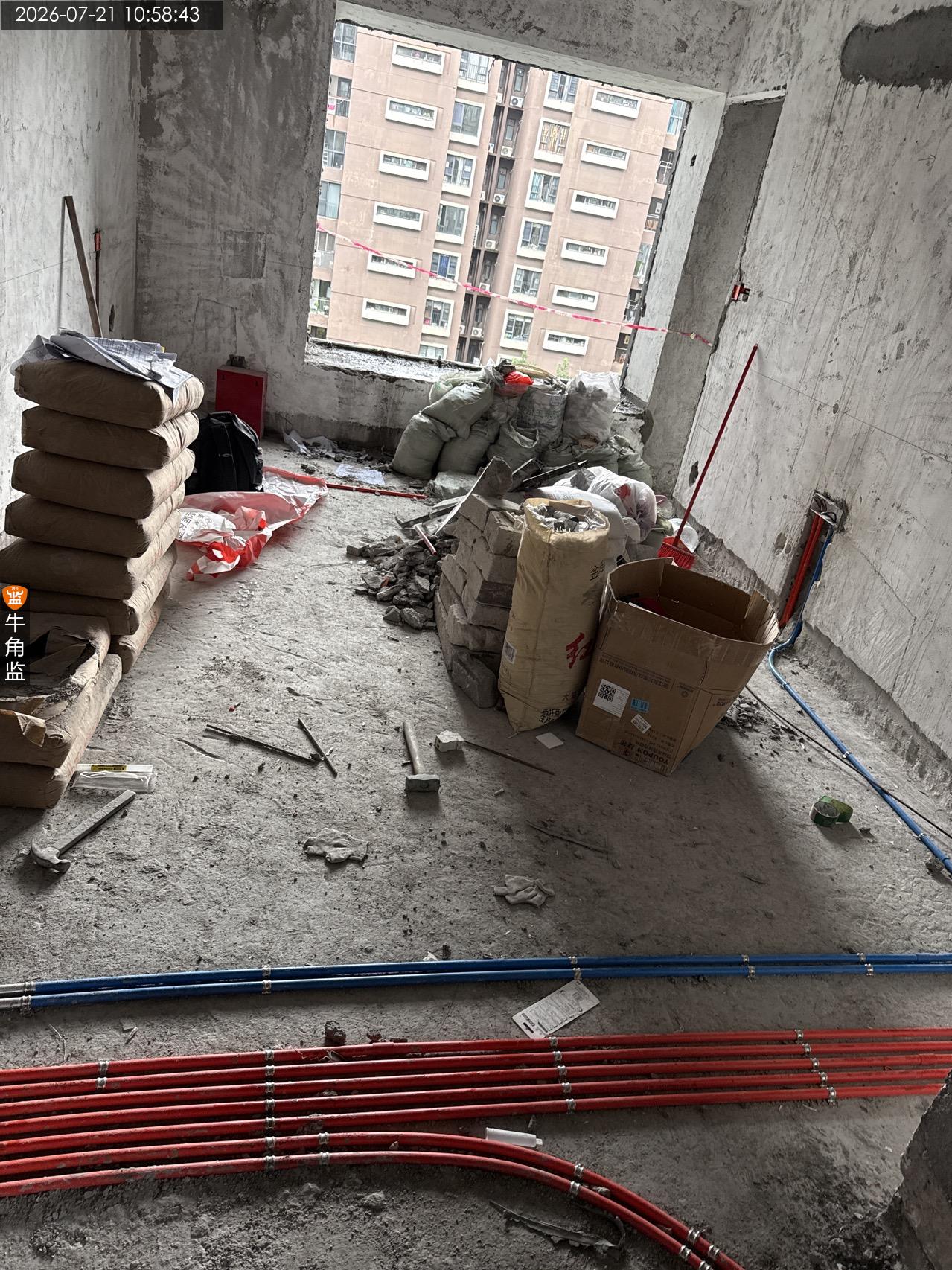

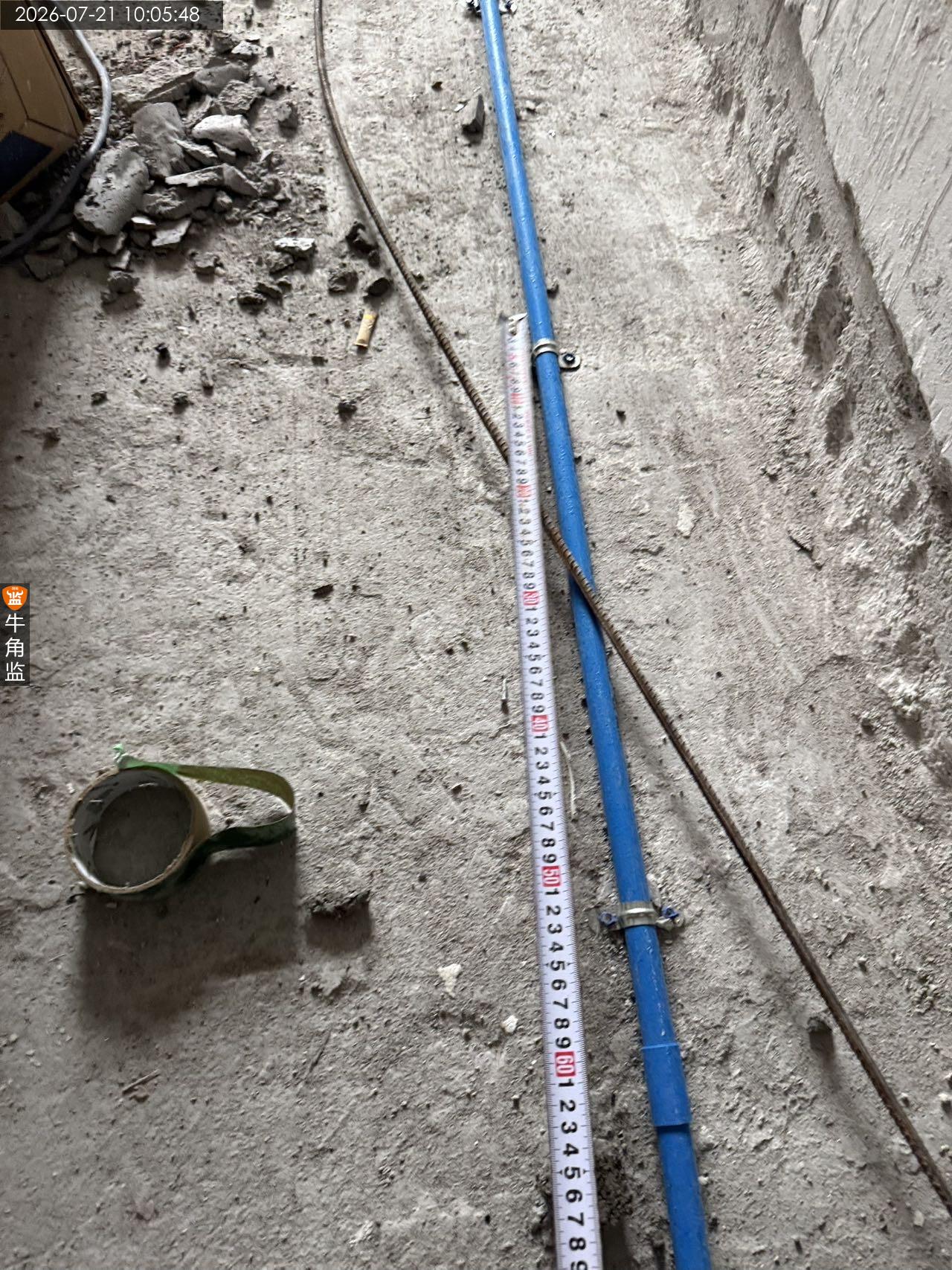

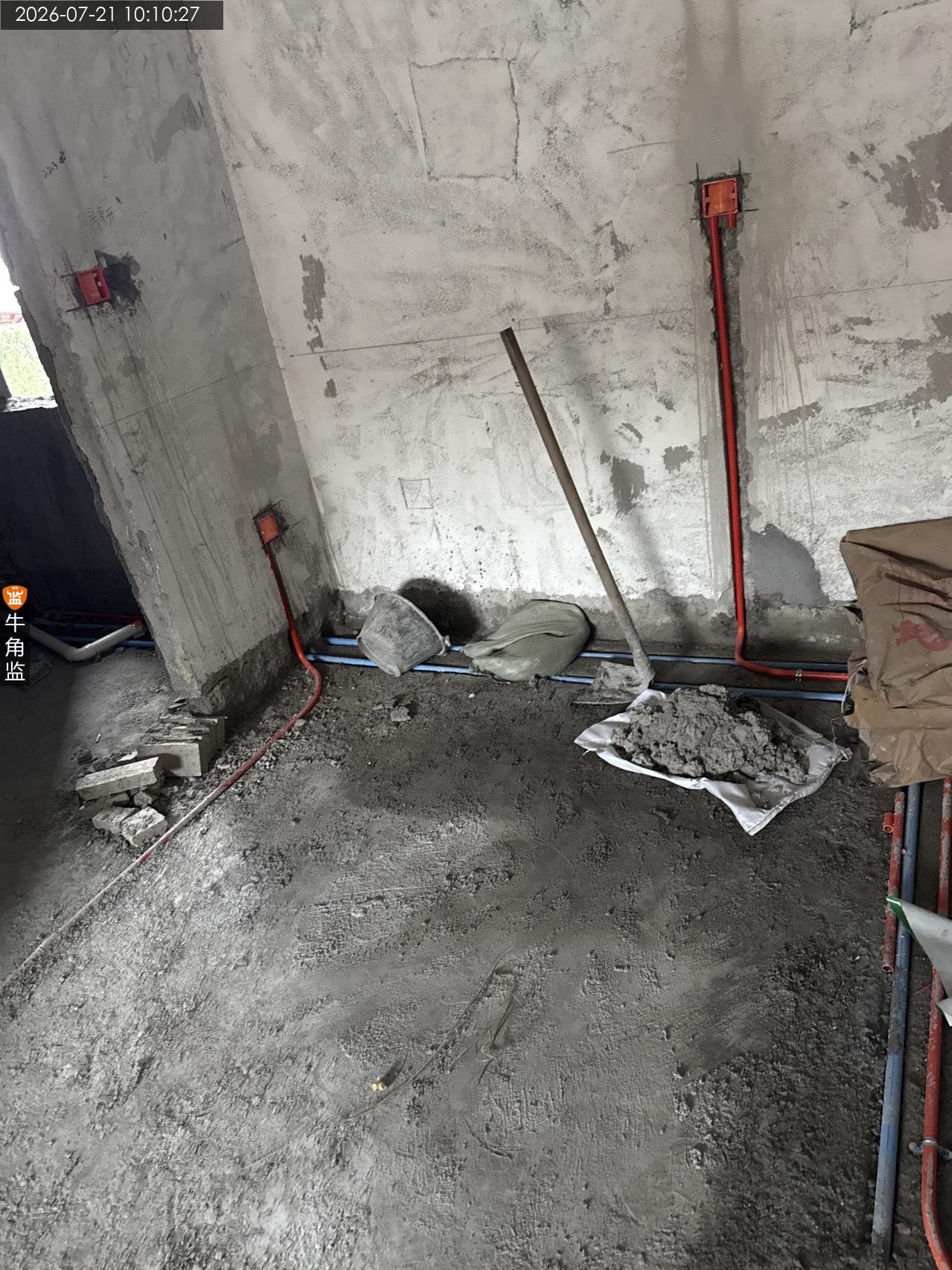

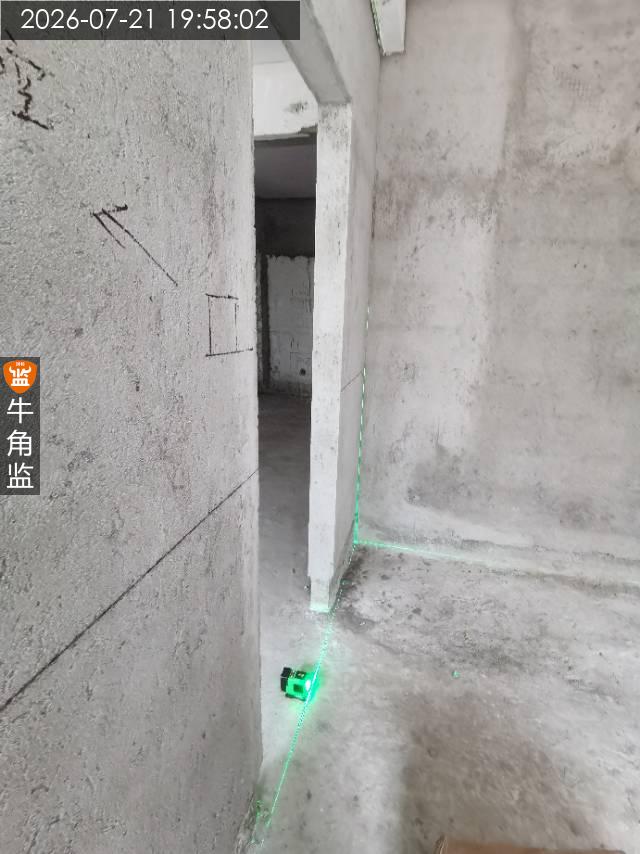

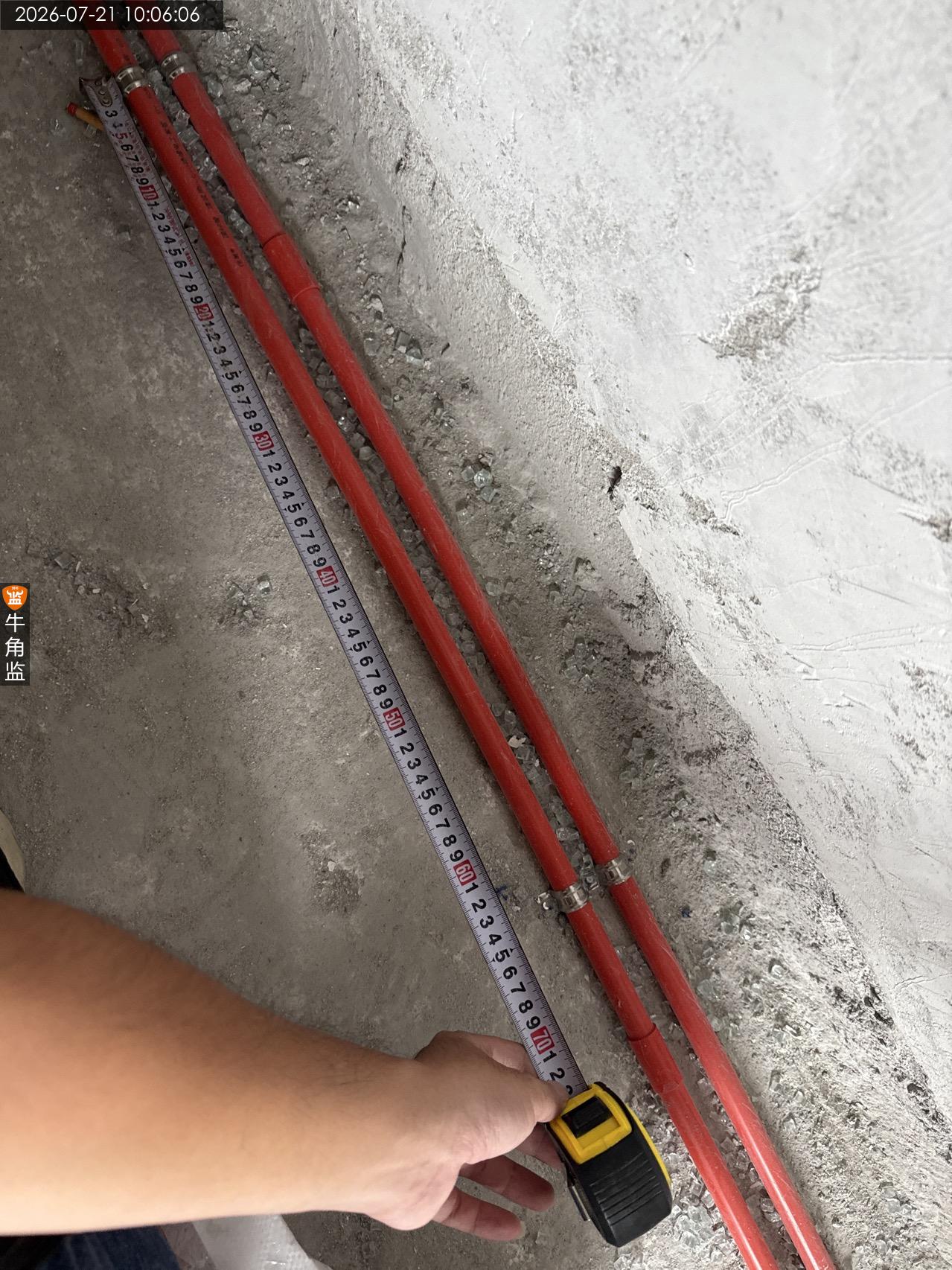

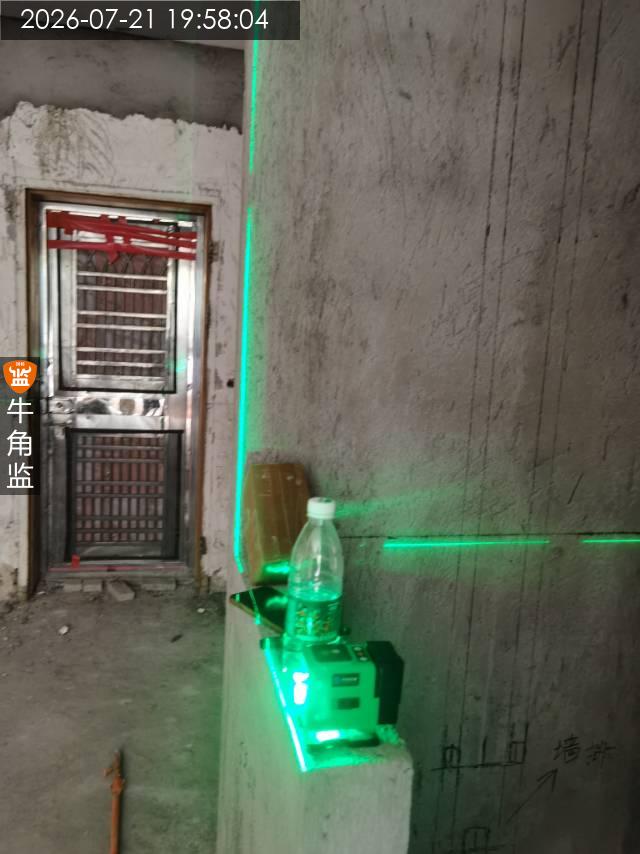

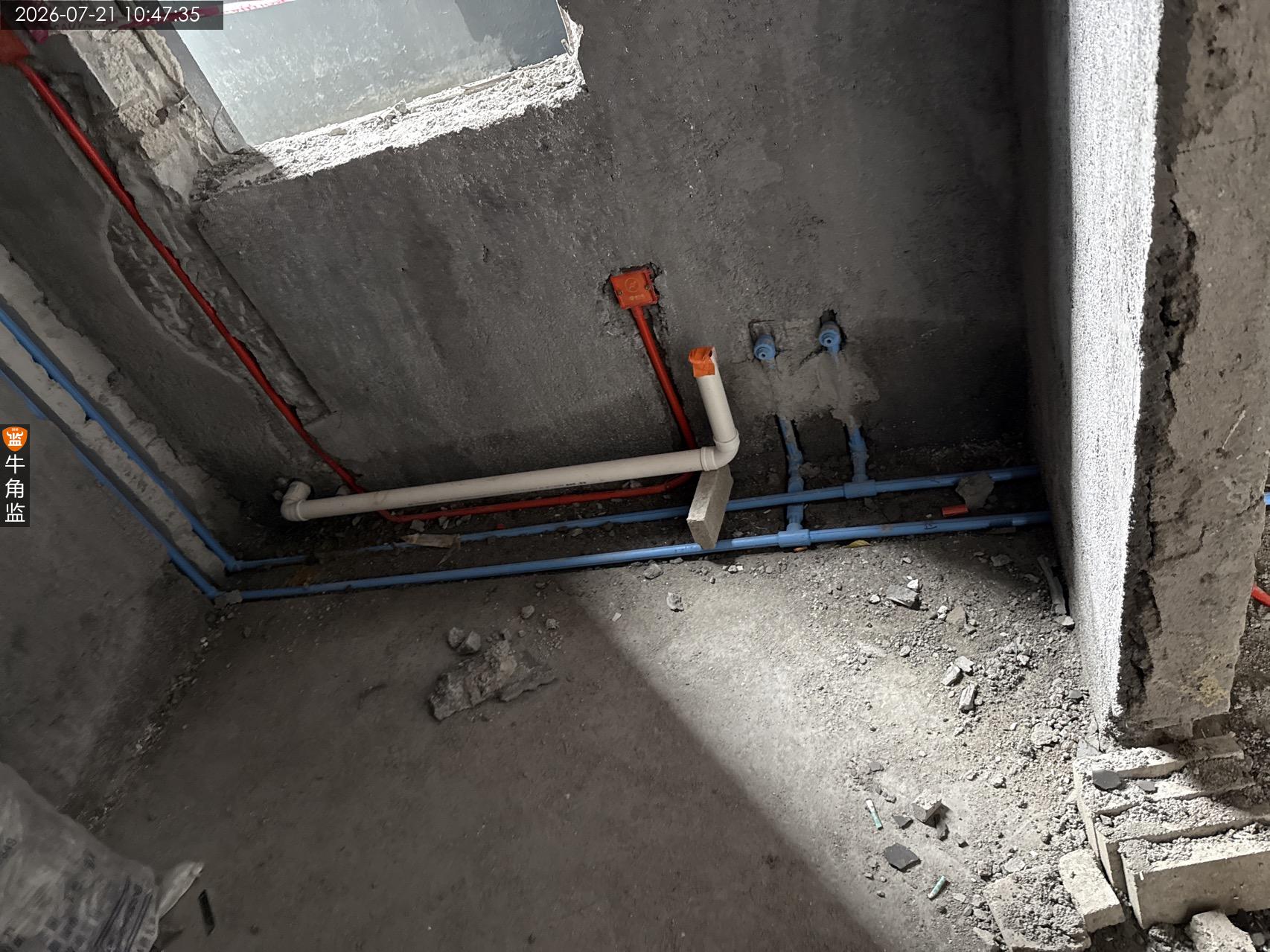

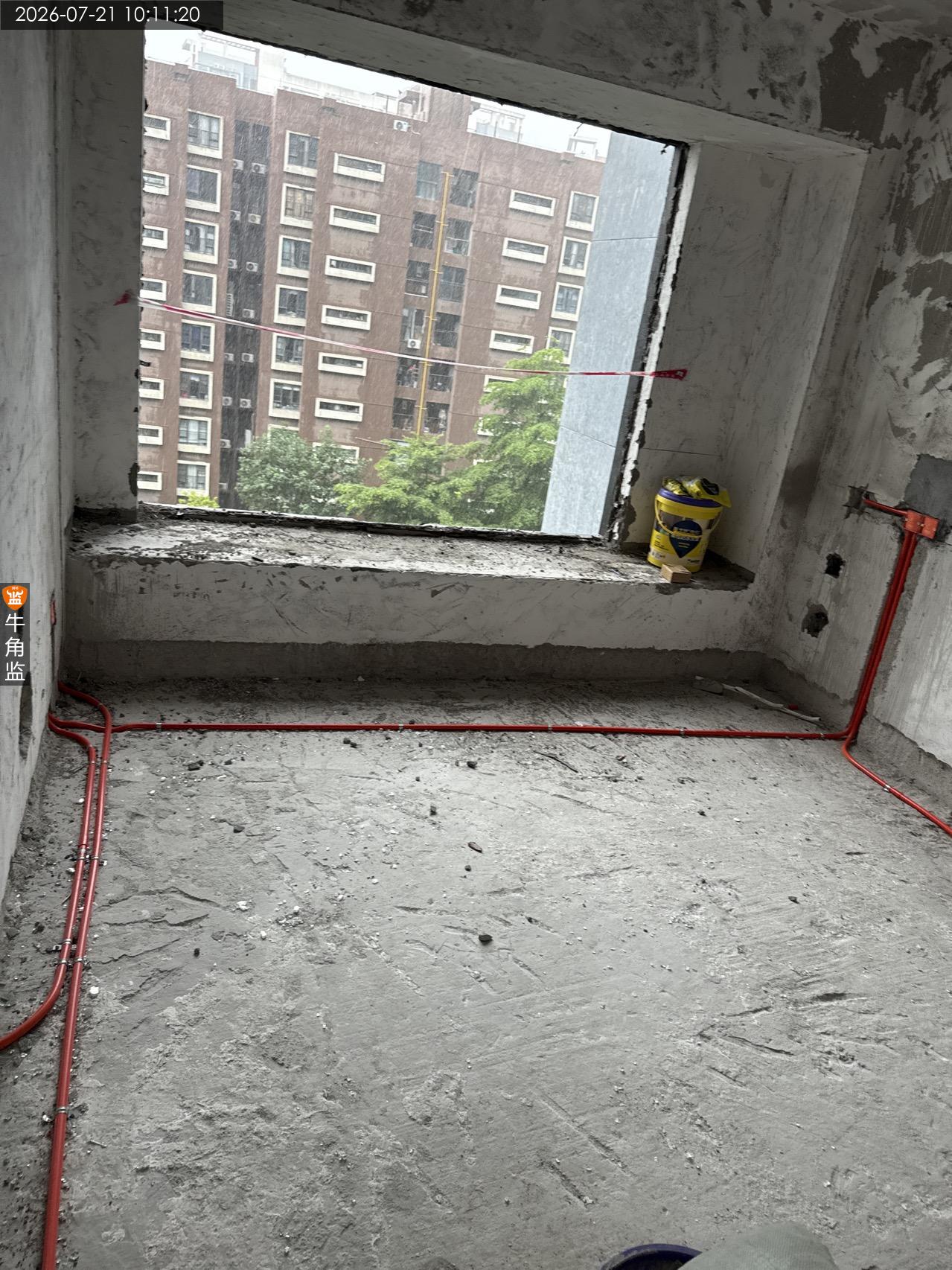

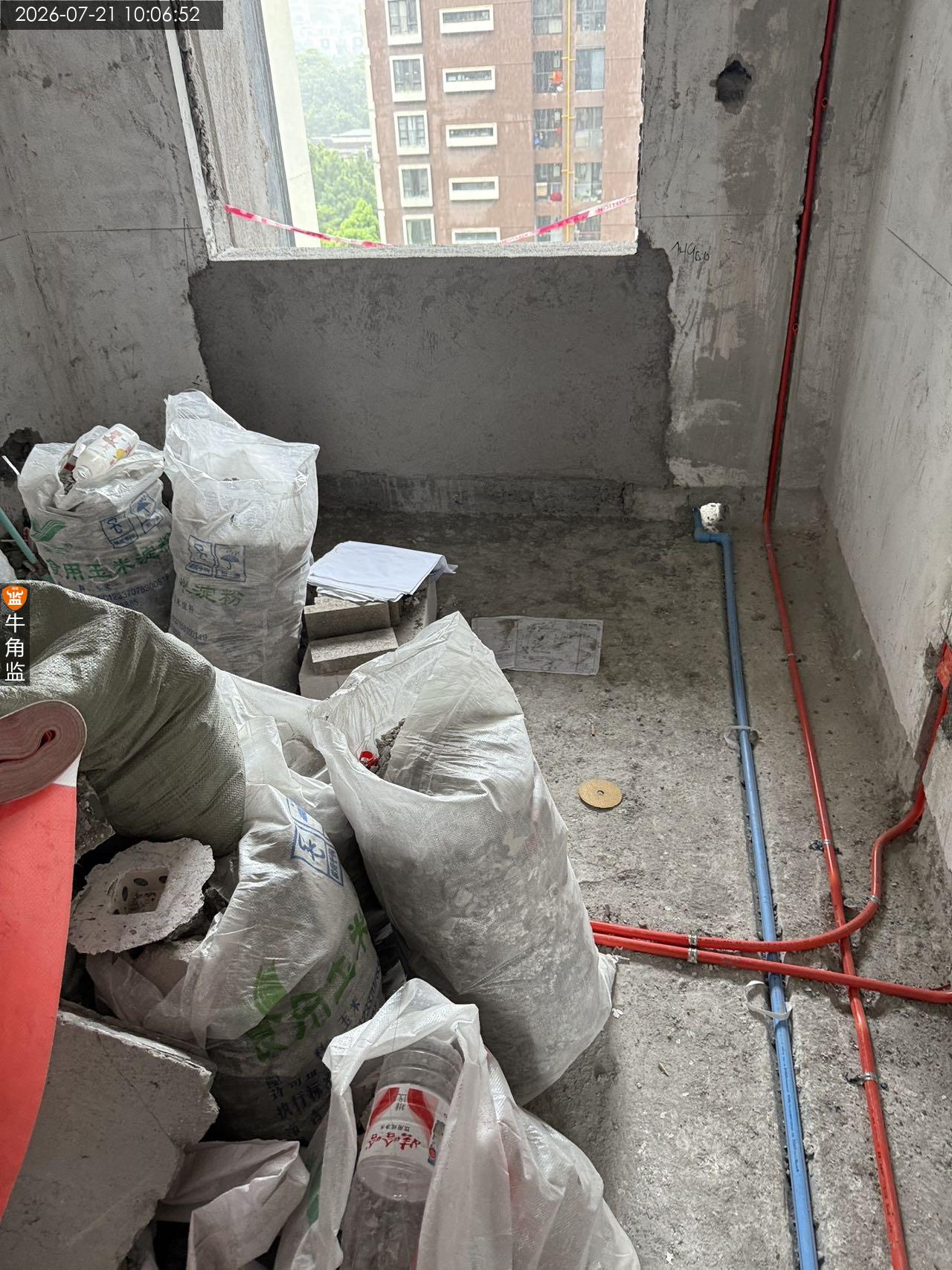

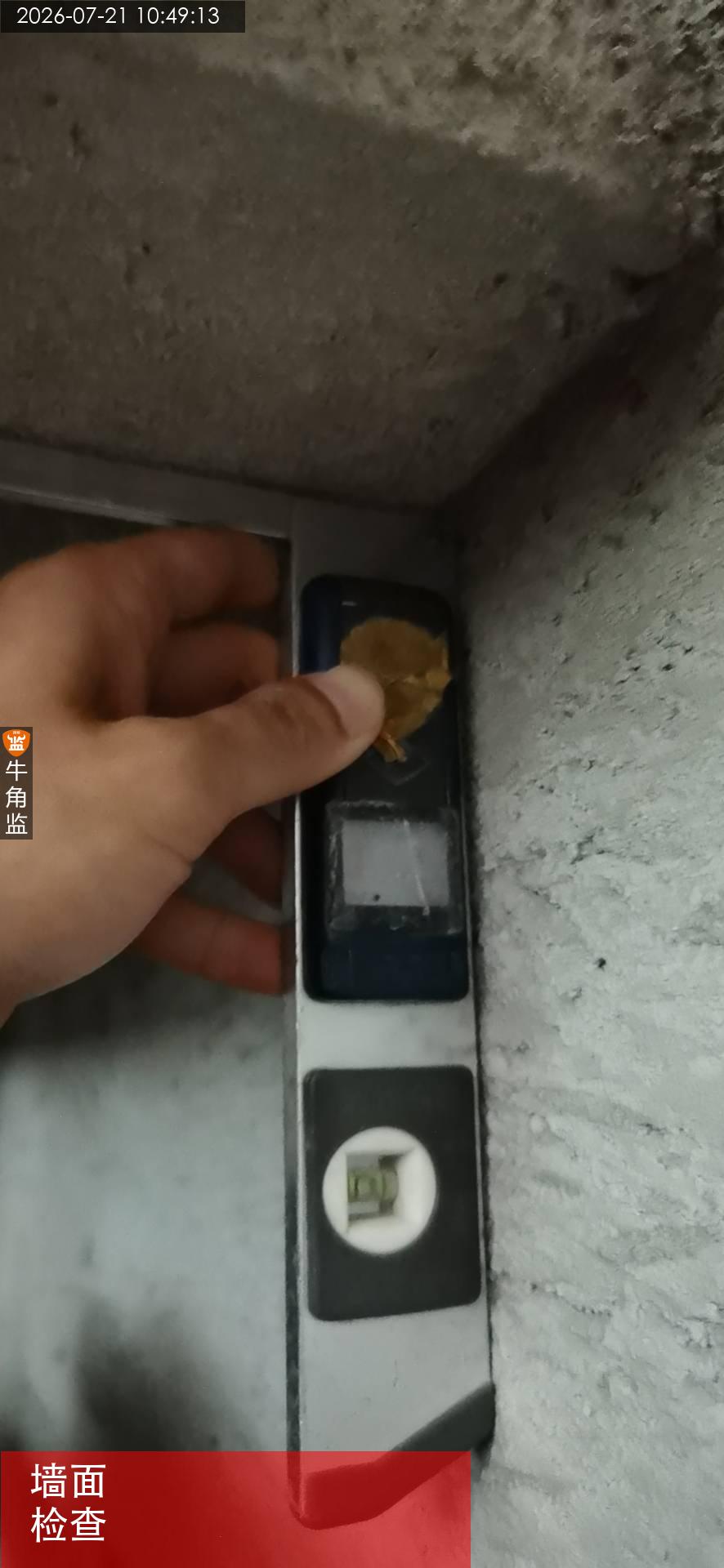

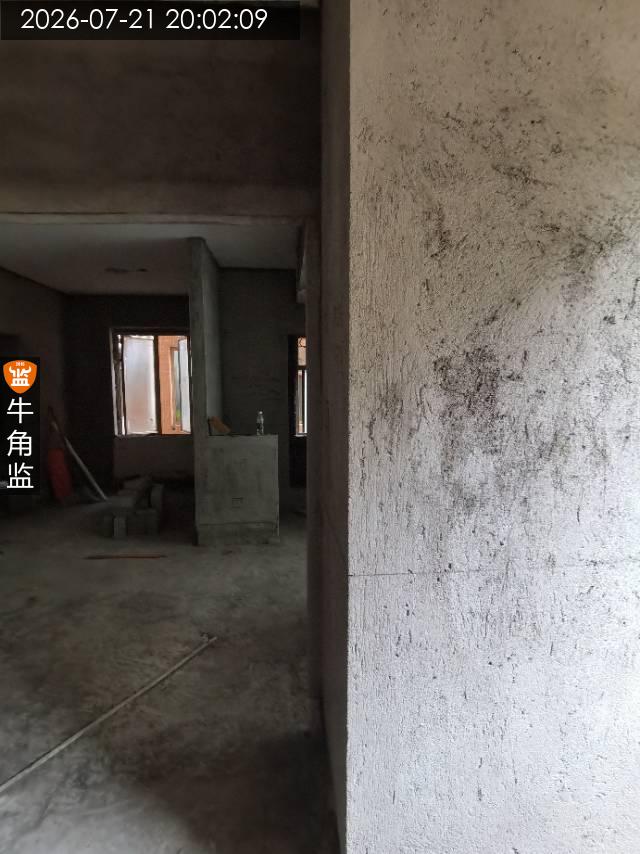

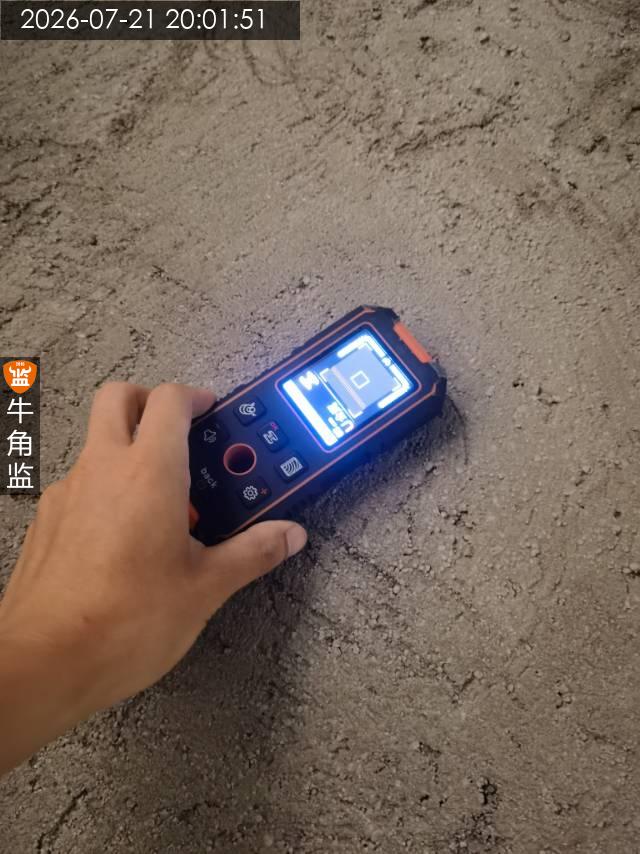

本次批荡验收检查情况报告如下 本次检查内容及往期隐患整改情况 1、墙面水平检查正常符合。 2、空鼓敲击检查正常符合。 往期问题 问题需要注意处理。 本次发现问题,整改建议及注意事项 1、客厅墙面以及餐厅墙面批荡局部不平明显。 ;整改建议:需要注意做好修正找平处理。 2、墙面批荡存在局部有些铁网外露,易生锈发黄影响面层。 ;整改建议:需要注意切割掉或使用瓷砖胶类覆盖处理。 施工建议 1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。承重墙剪力墙不可开深度超过2cm线槽,使用黄腊管走线,底盒位置切割底盒不可切割钢筋 2、常规水电位置确定外,需要多确认扫地机器人、挂烫机、排烟位置、排污位置、地漏位置、中央空调新风出回风位置
2026-07-21
黄埔区万********5479
设 计 师:未知
施工队长:赵工
工地面积:88.00㎡
装修总价:0.00
本次评价:D
本次评语:

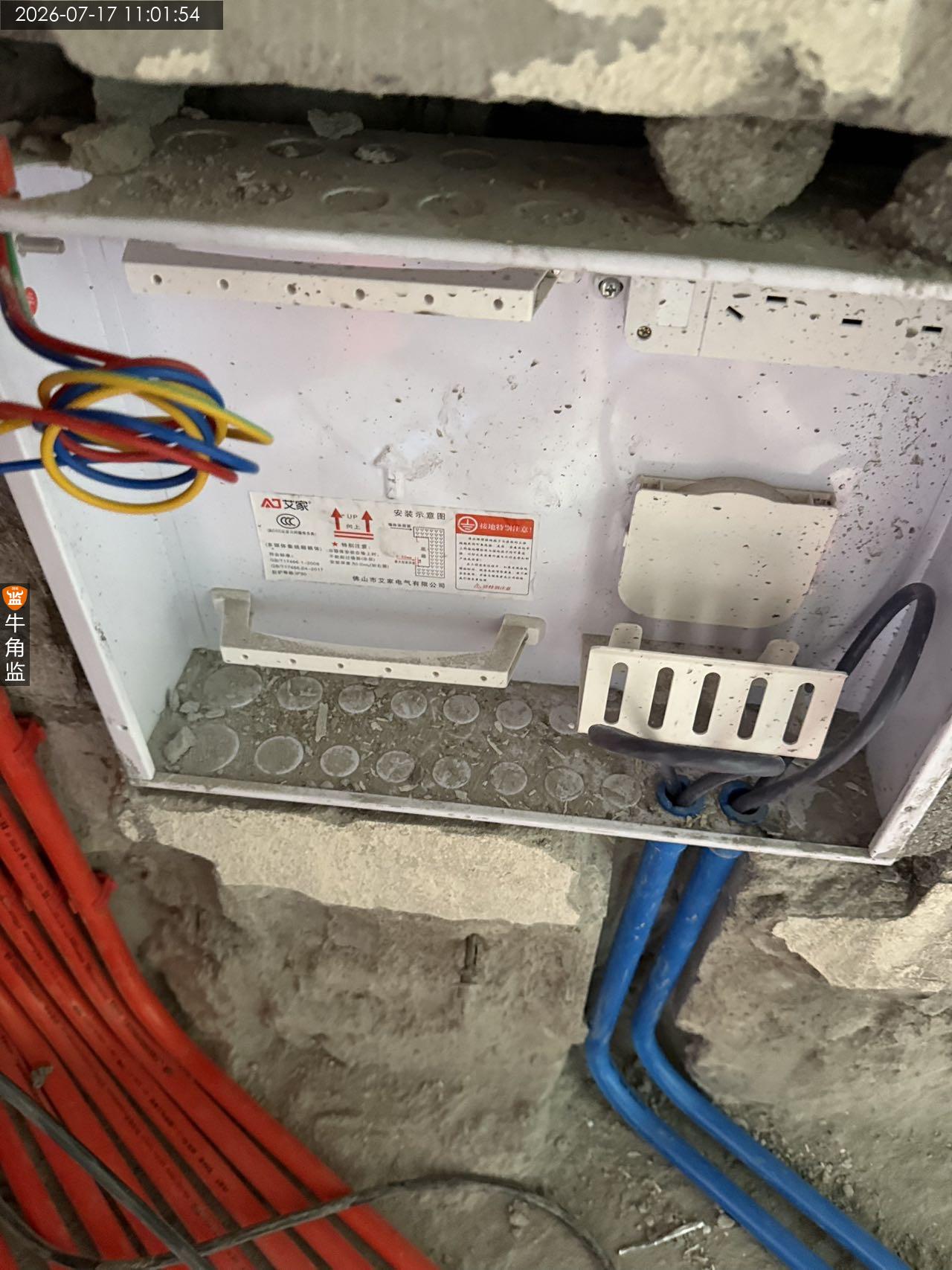

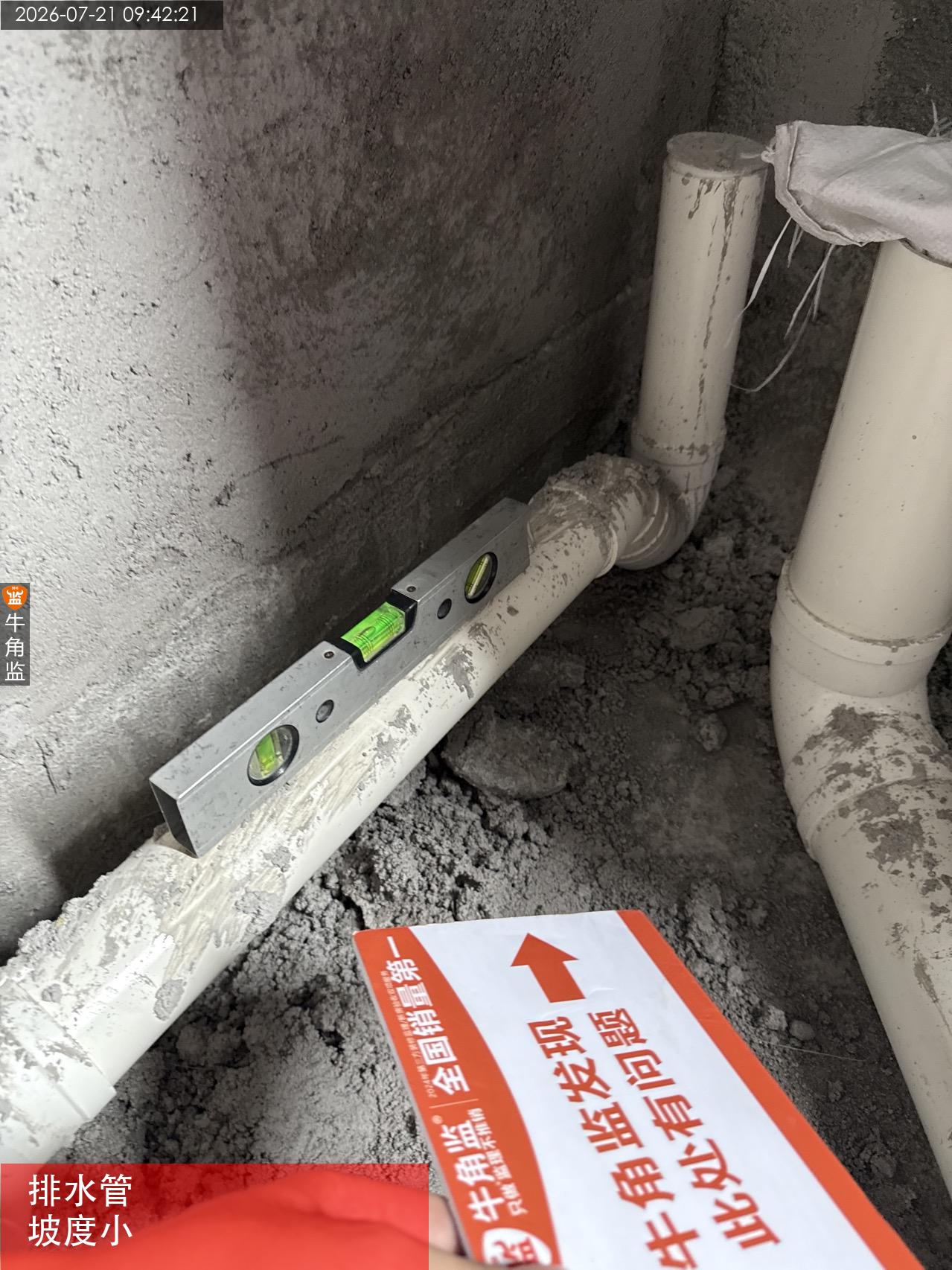

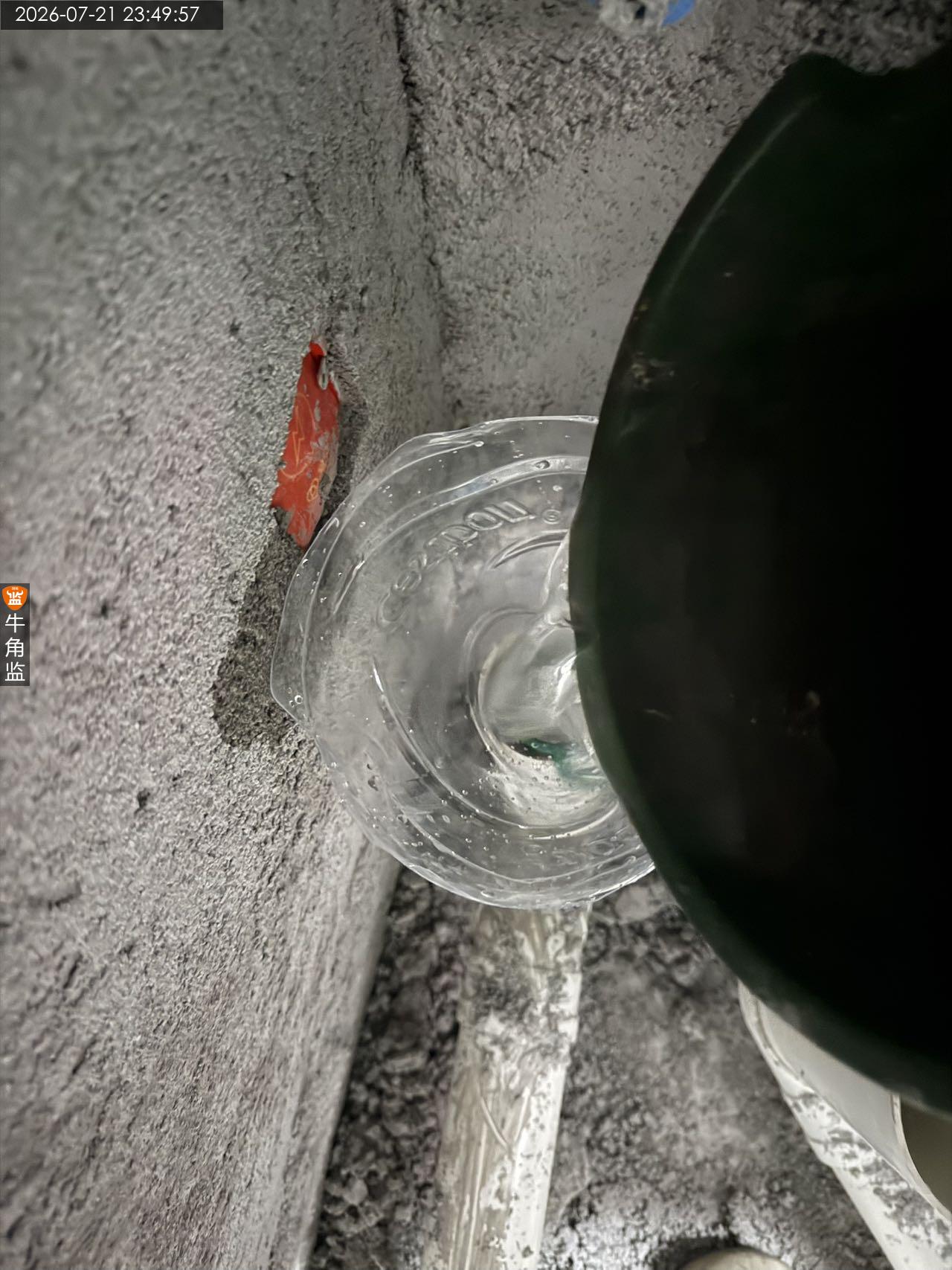

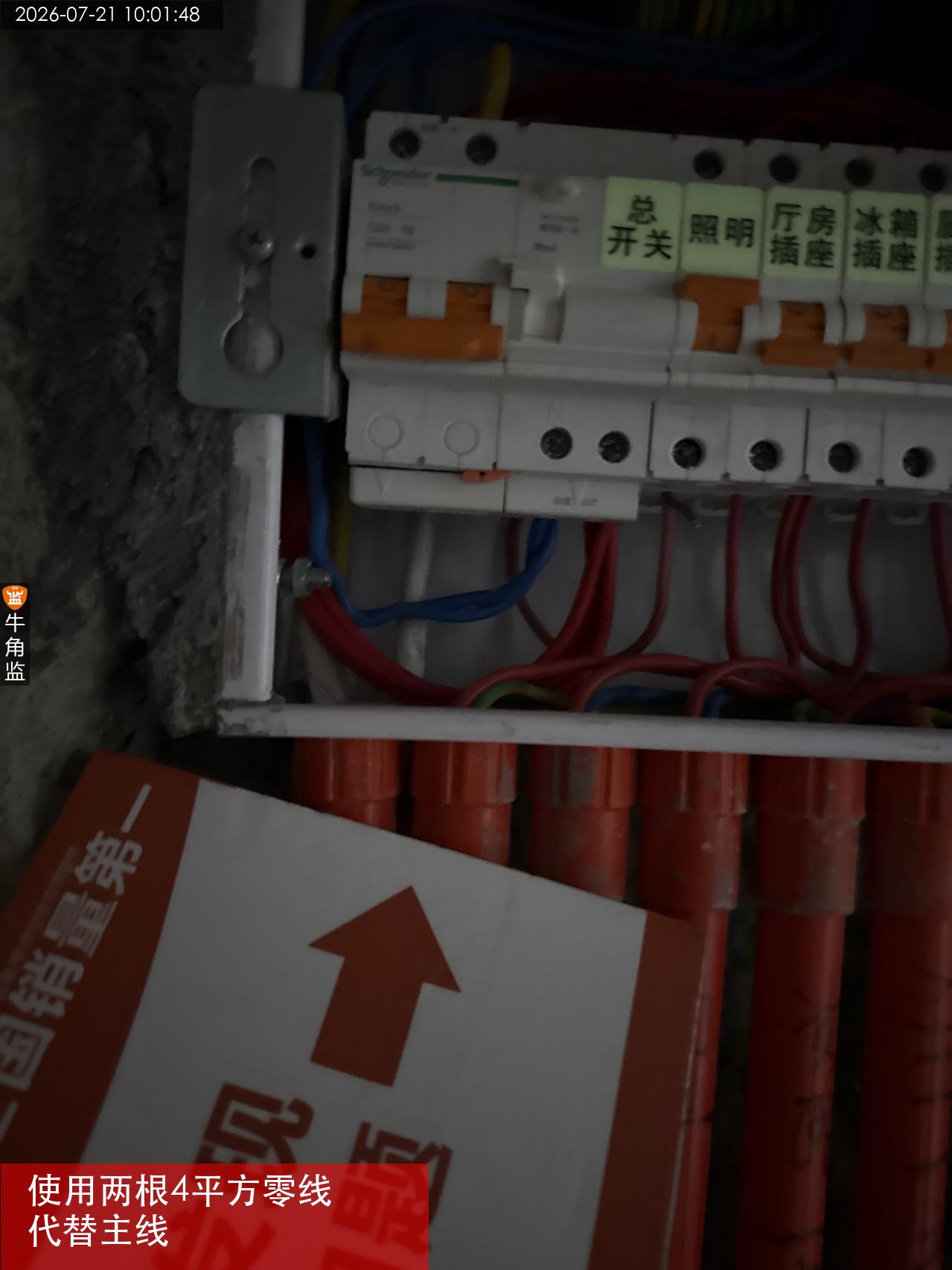

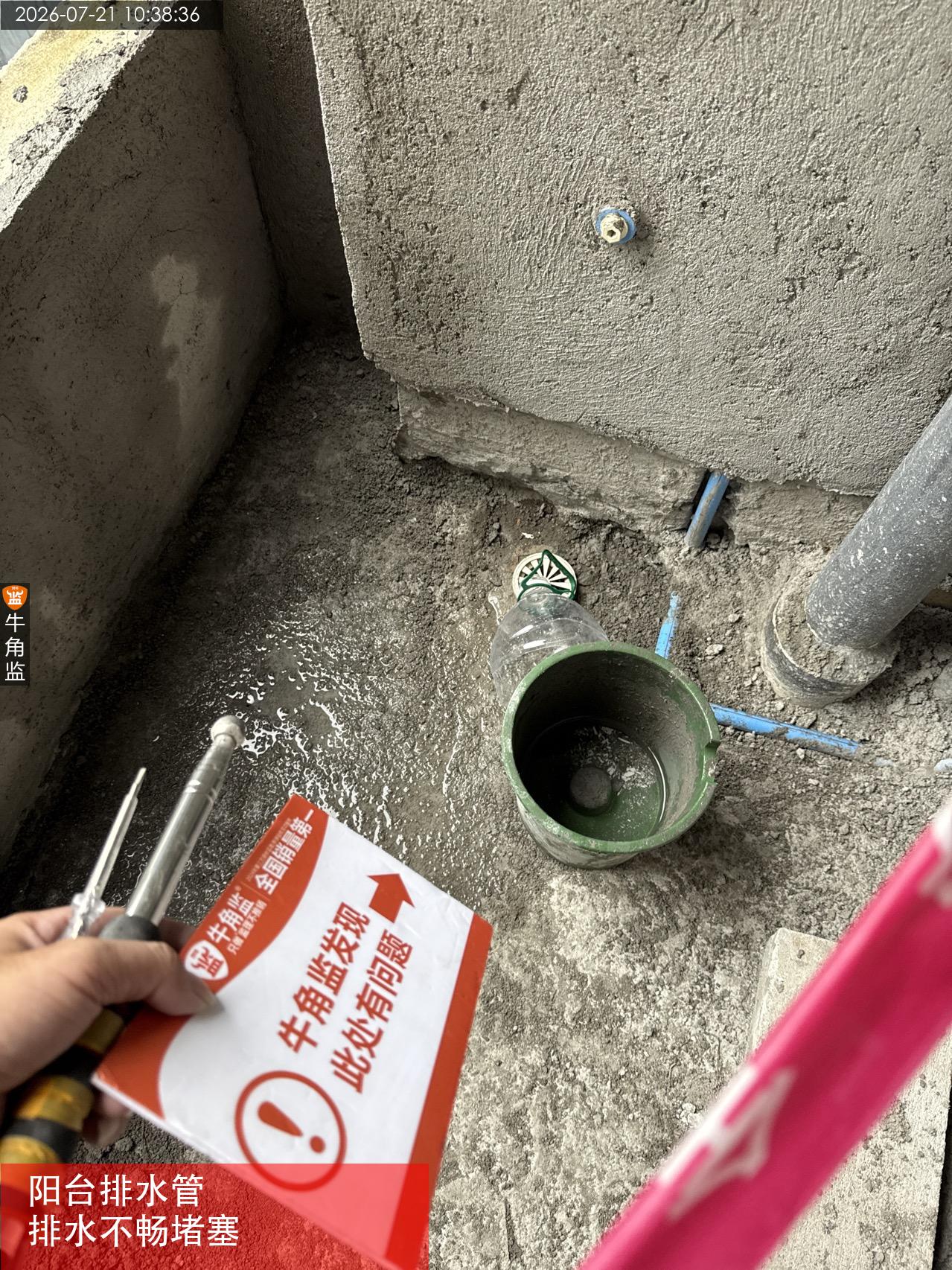

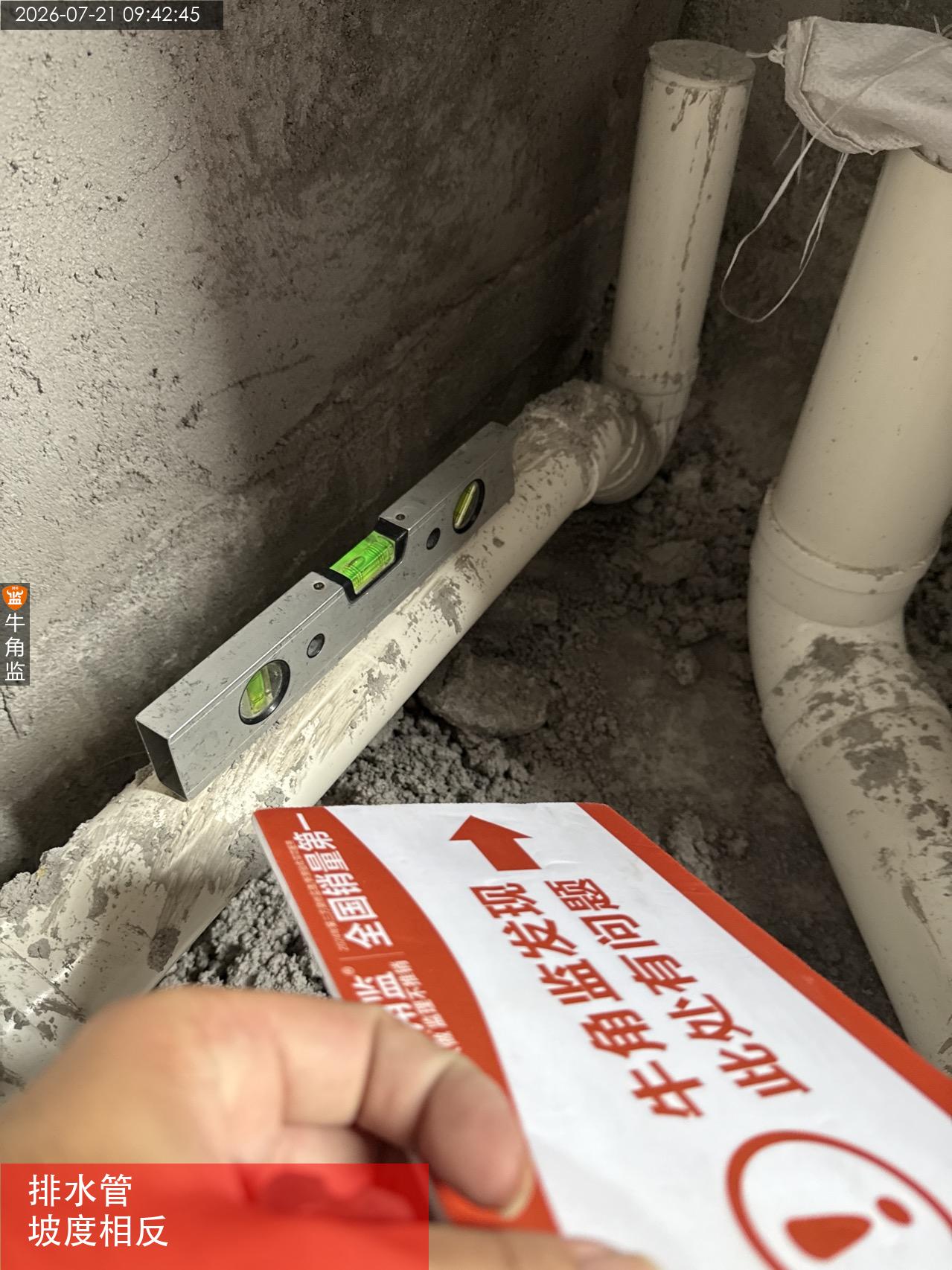

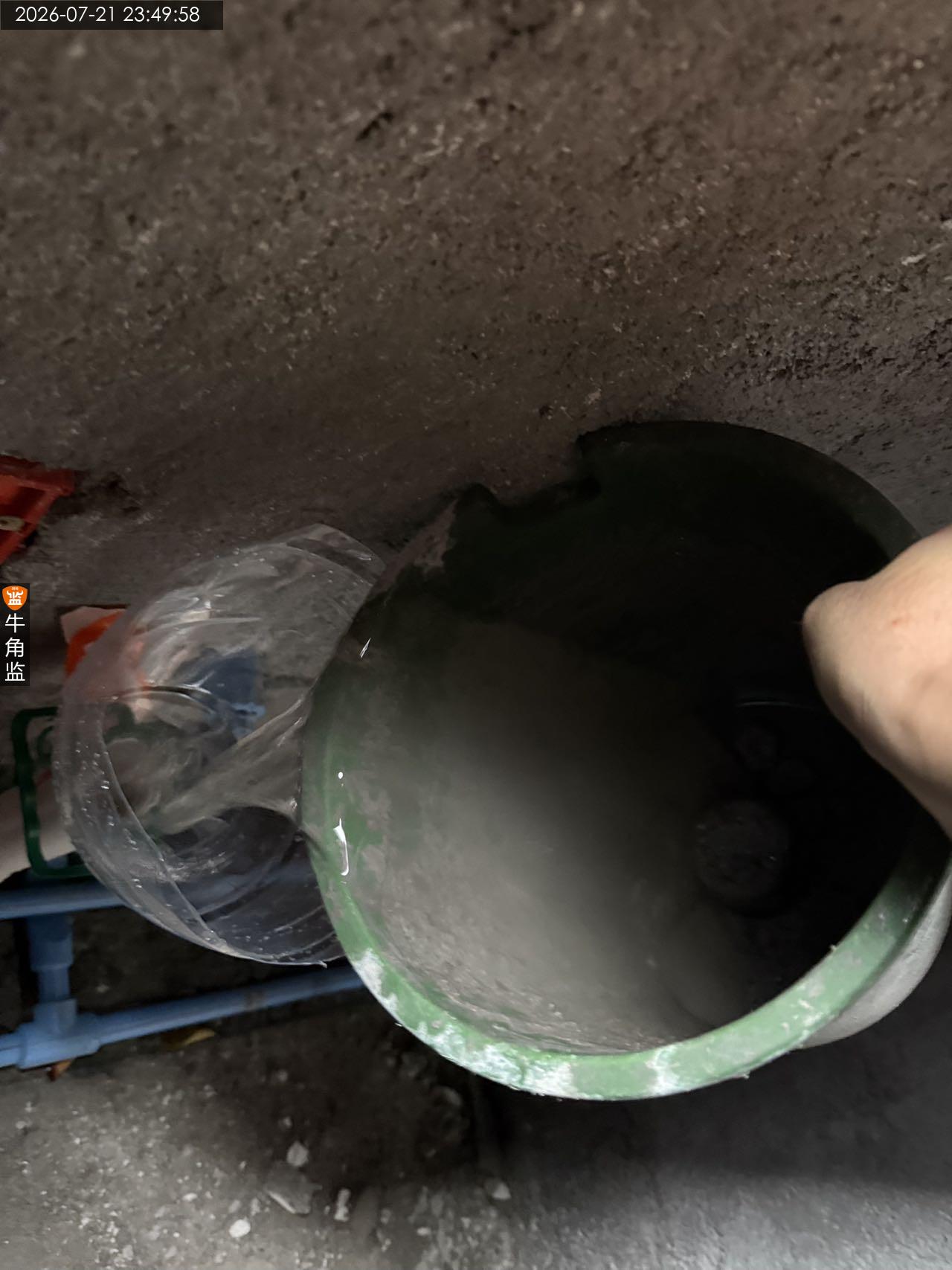

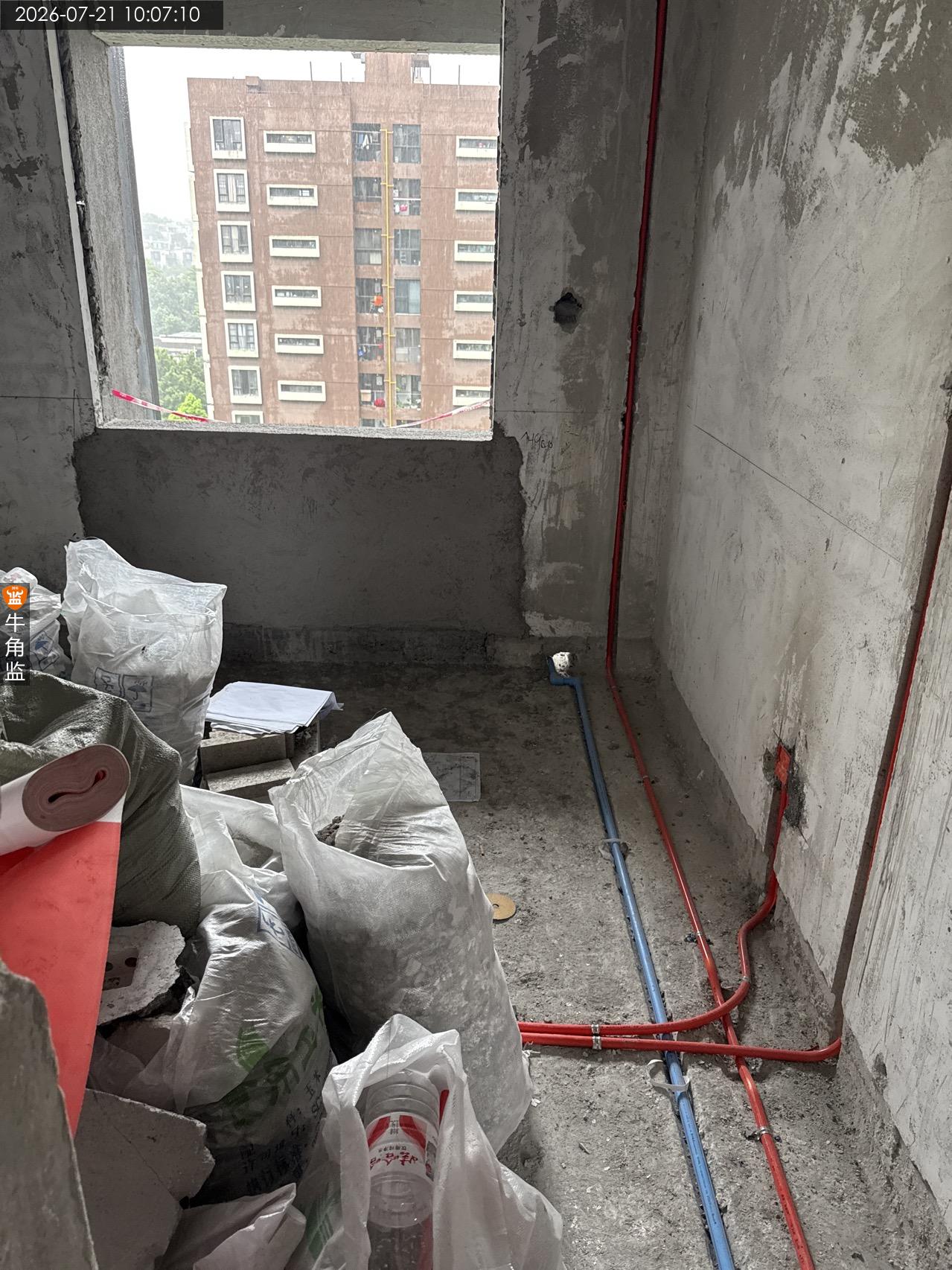

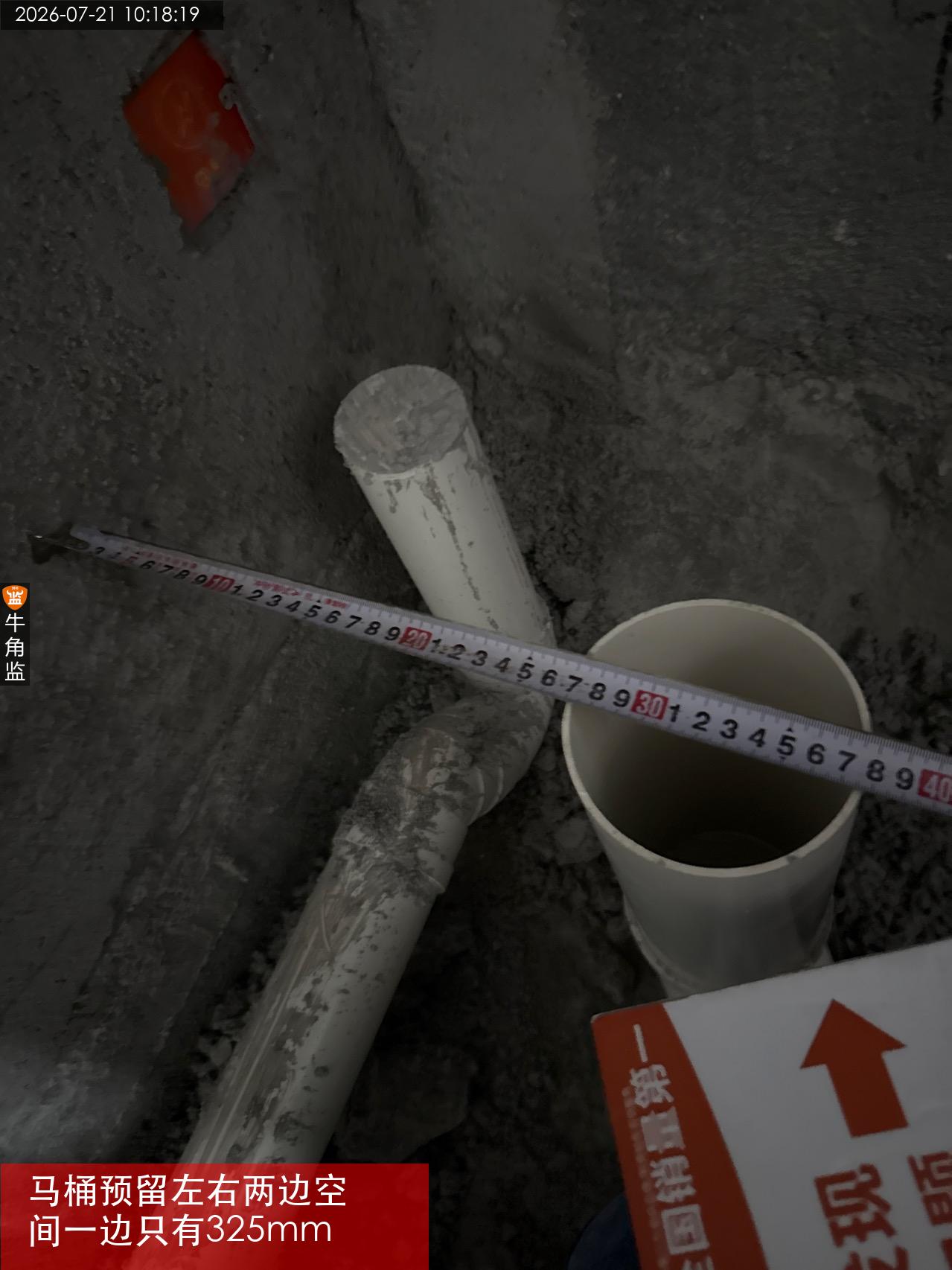

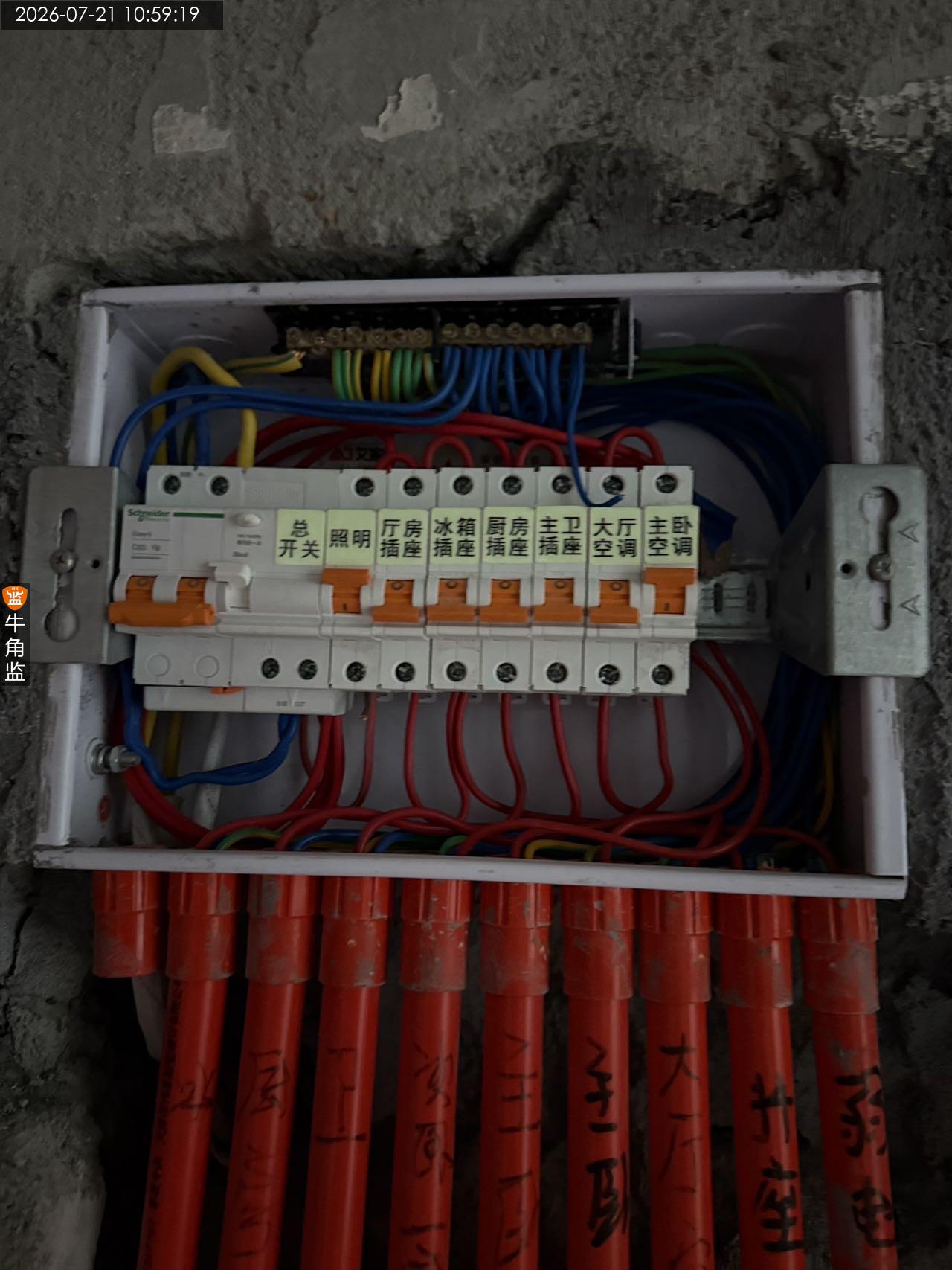

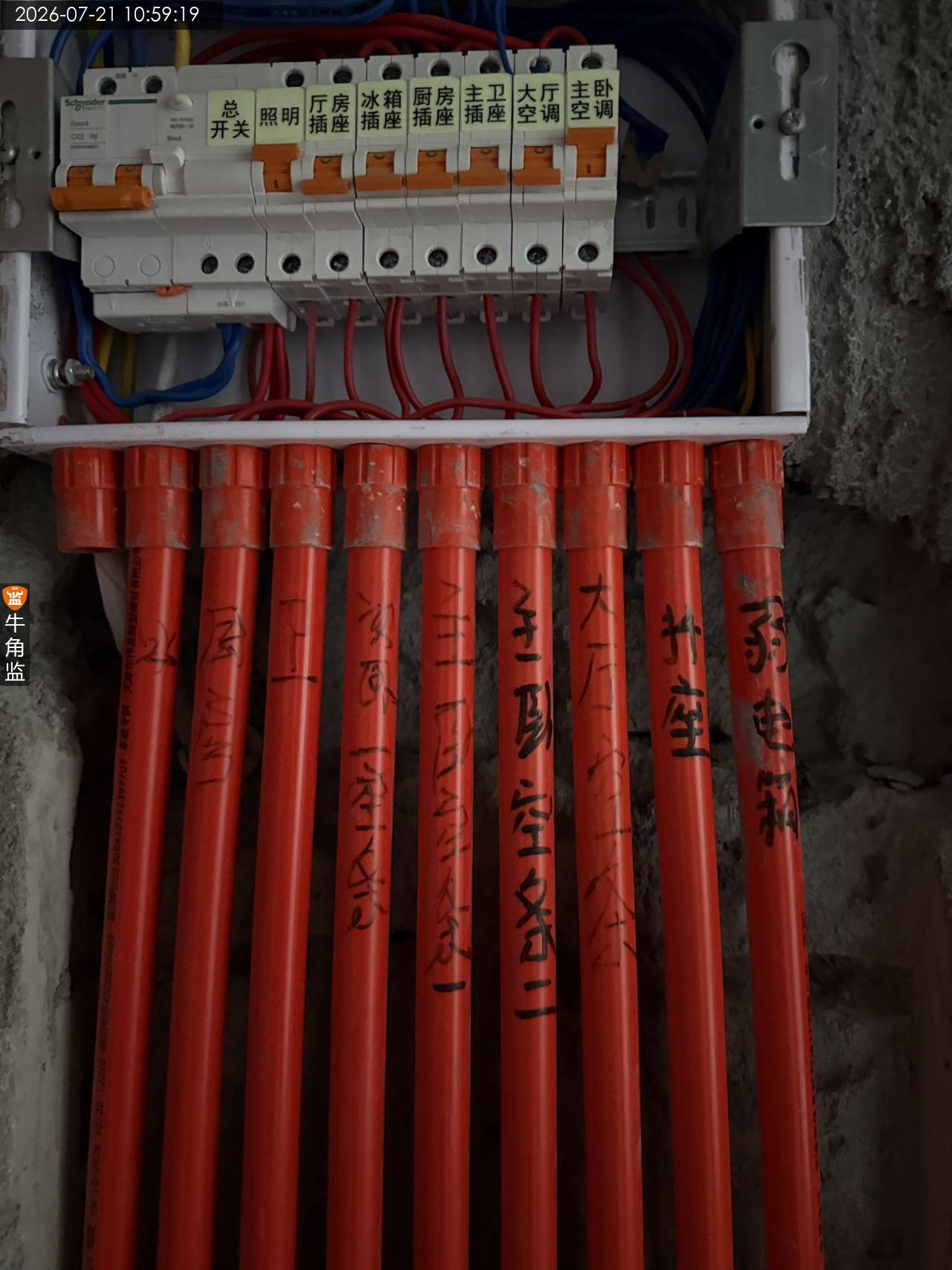

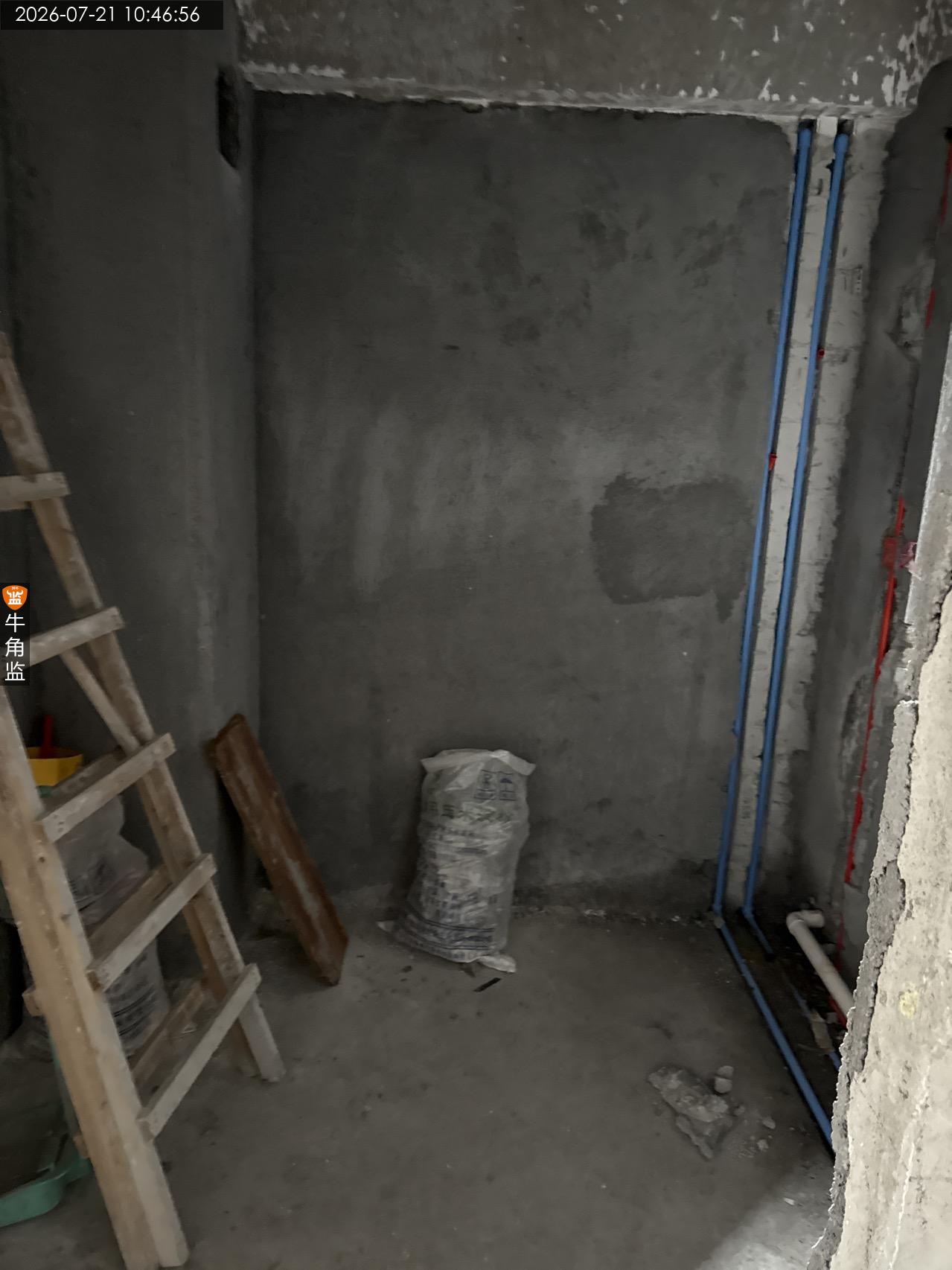

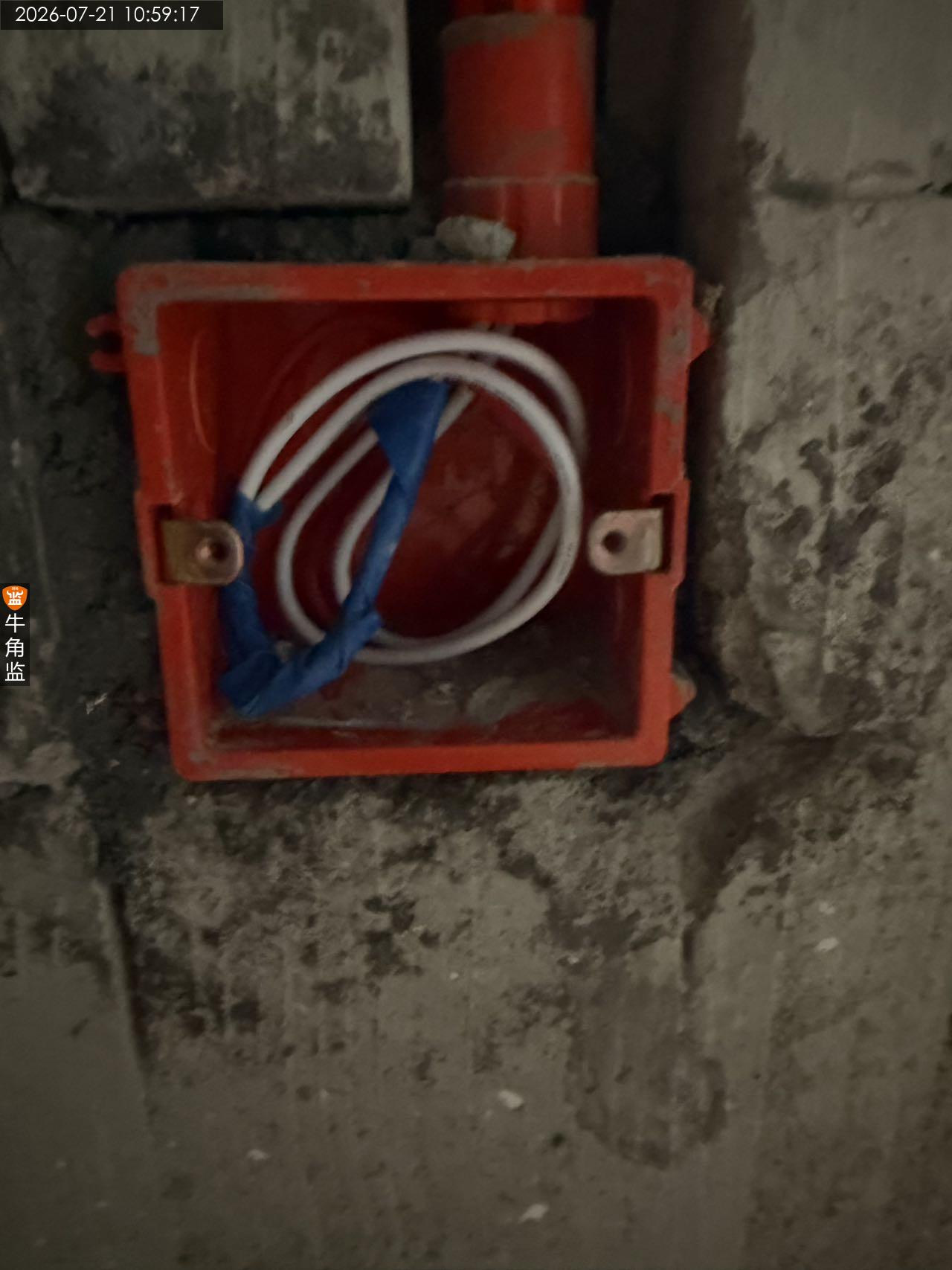

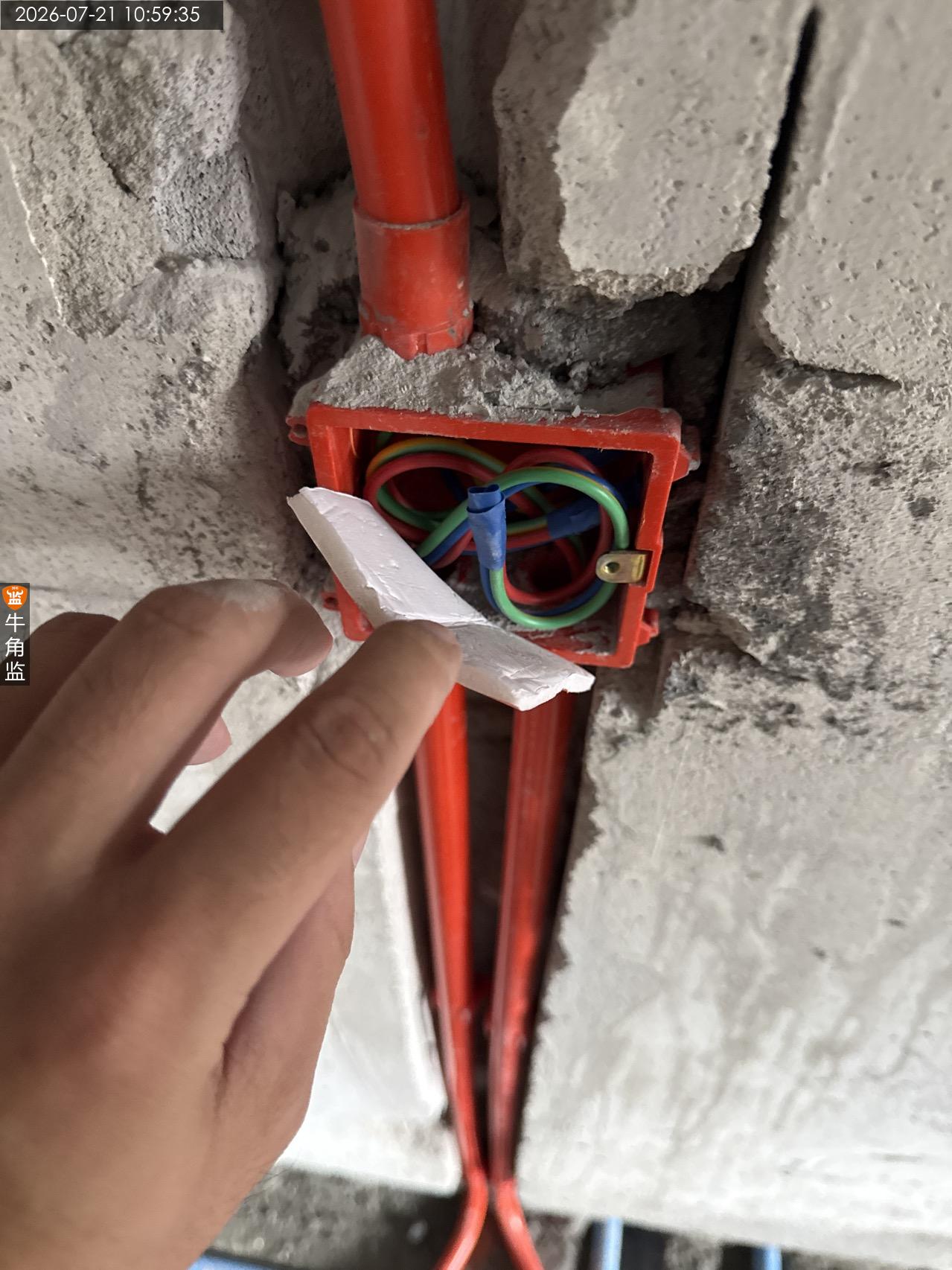

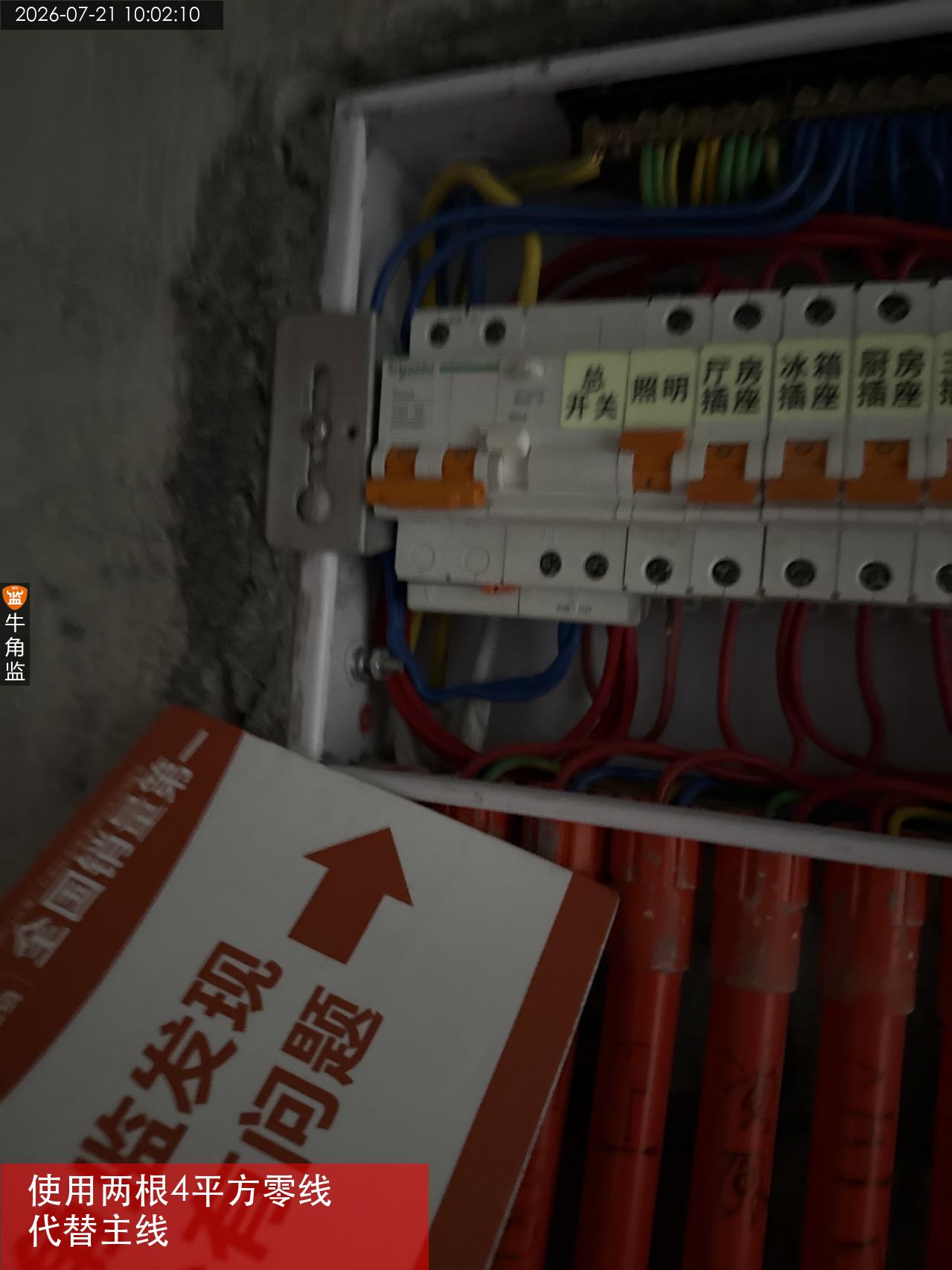

本次水电验收情况如下 本次检查内容及往期隐惠整改情况 1、强电箱检查上层照明,下层冰箱2.5平方,厨房4平专线,卫生间4平方专线,次卧2空调2.5平方专线,主卧空调2.5平方专线,次卧空调2.5平方专线,客厅空调4平方专线,全屋普通插座,弱电箱插座。 2、本次检查使用工具,水平尺,卷尺。 往期隐患问题复检 1、往期问题水电问题未整改,需要继续整改。 本次检查发现问题,整改建议及注意事项。 1、入户主线零火线6平方以上,经过总空开出来线,零线使用两根4平方线,代替6平方线,每根电线阻值存在偏差。长时间使用存在隐患。;整改建议:要求更换成单独的6平方以上的电线。 2、厨房卫生间,做吊顶下垂灯线未套波纹管保护,整改建议:要求全部下垂灯线套波纹管保护。 3、卫生间排污管坡度小,排水管相反,不利于排水,管道容易积水堵塞隐患。;整改建议:要求重新调整排水管坡度,并固定好排水管。 4、大阳台地漏排水管堵塞排水不顺。整改建议:需要到楼下打开检修盖疏通。 5、马桶左右两边各预留的位置偏小只有325mm,不合理。建议单边预留宽度375mm到400mm左右 6、厨房排水管接头未打胶及排水管未固定,入户平台洗衣机位置排水管还未接好,后期再检查。 7、由于电工未提前并线,无法测试每组回路的通断。 后期施工建议 1、厨房,卫生间,防水涂刷高度要求统一到贴砖高度,做防水前需要把墙面及地面空鼓先拆除修复。 2、防水材料需要用符合执行标准的产品施工,例如符合JC/T2090-2011或GB/T23445-2009 I型 通用型刷墙 II型柔韧性刷地)墙面用通用型、地面使用柔韧性防水涂料,阴角管底部需设置防水附加层 3、墙面防水涂刷应均匀一致,不得漏刷,不可有沙眼气泡透底等现象 4、防水施工前要清理基层、再找平二次排水为最低点。 5、地面柔性防水上返墙面高度要求30公分。 6、沉箱阴角做“圆弧角”处理 7、闭水高度不低于门槛石高度,厨卫,阳台闭水试验不应小于48小时。
2026-07-21
黄埔区万********5479
设 计 师:未知
施工队长:赵工
工地面积:88.00㎡
装修总价:0.00
本次评价:D
本次评语:

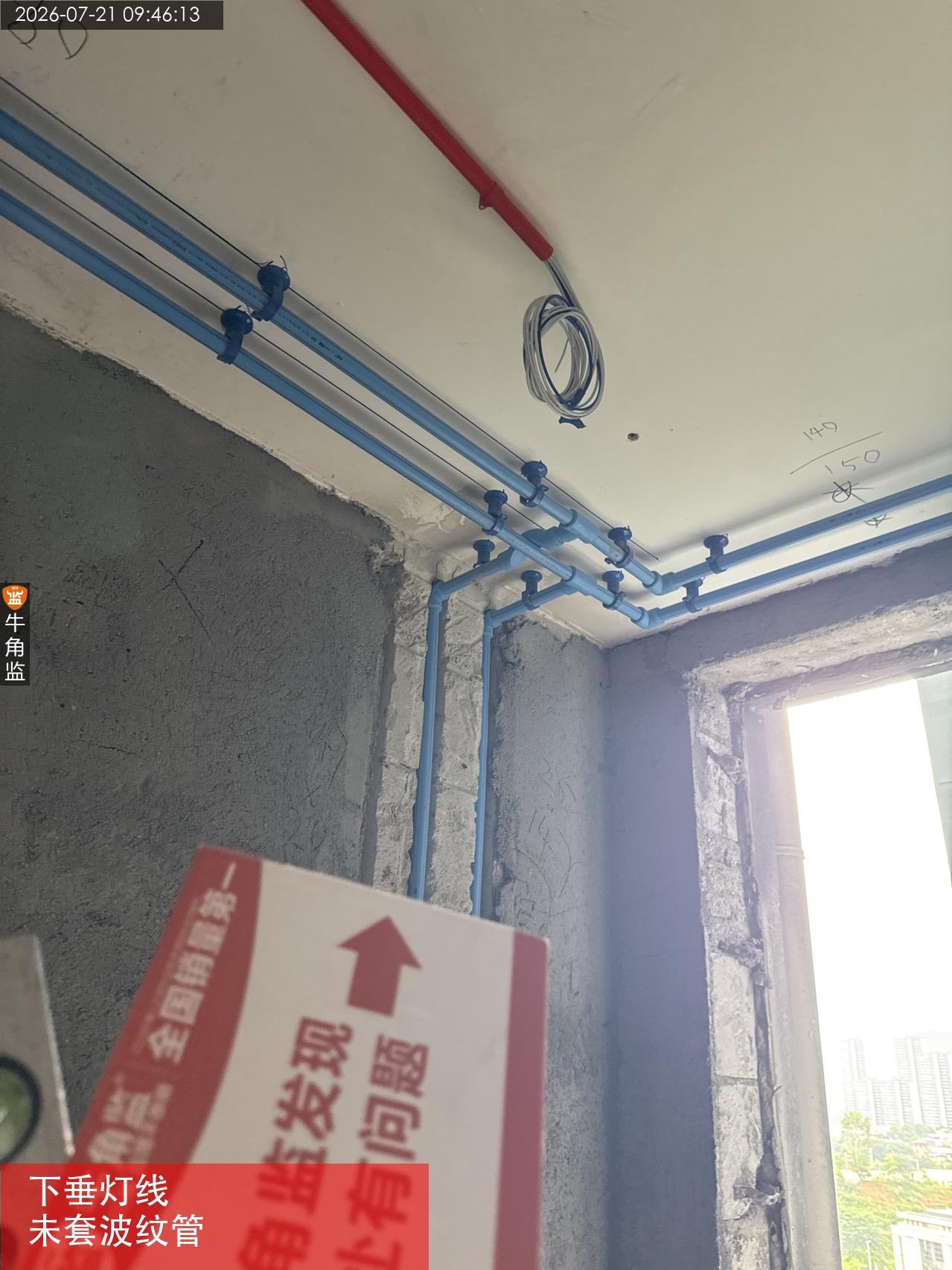

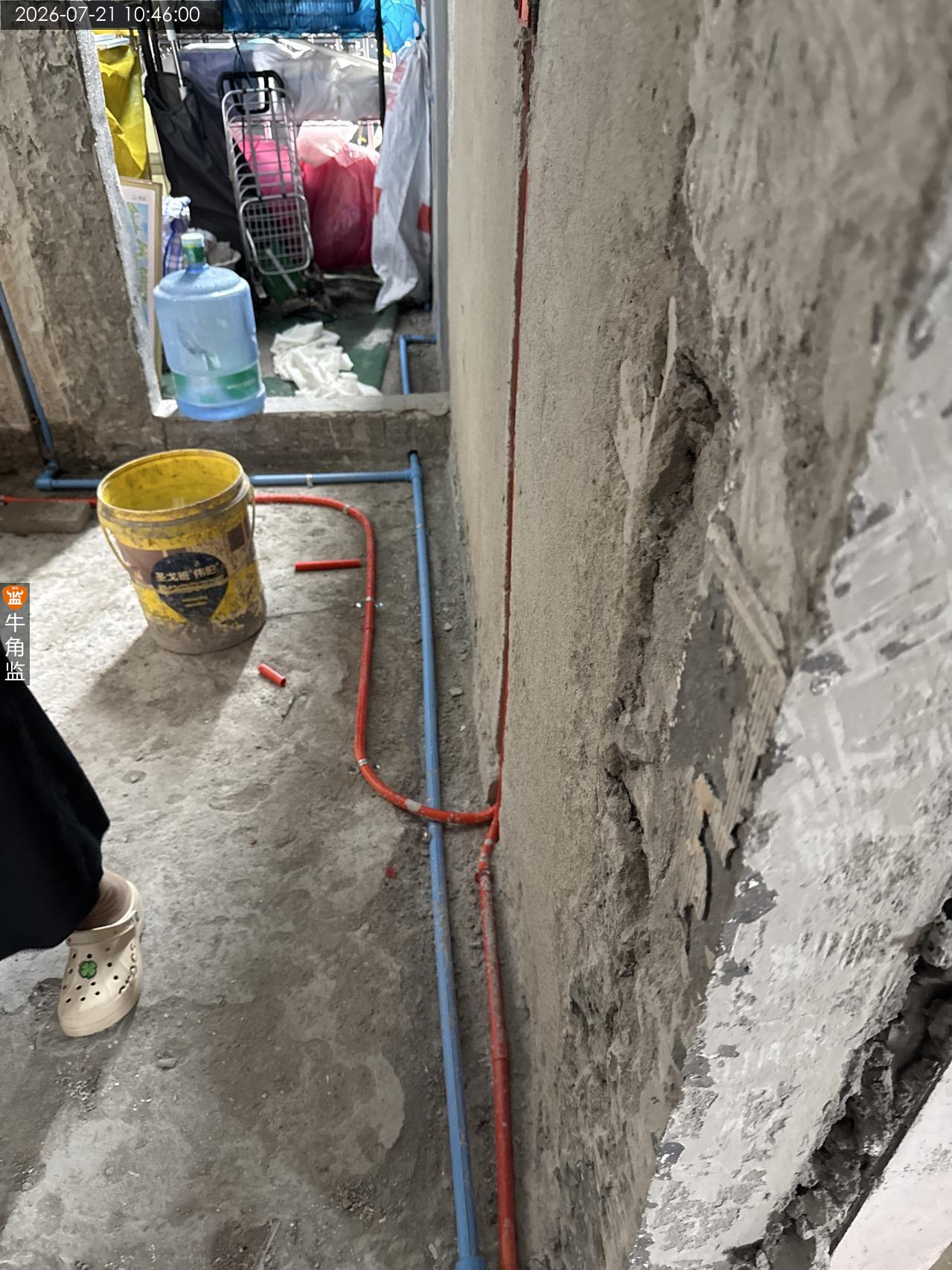

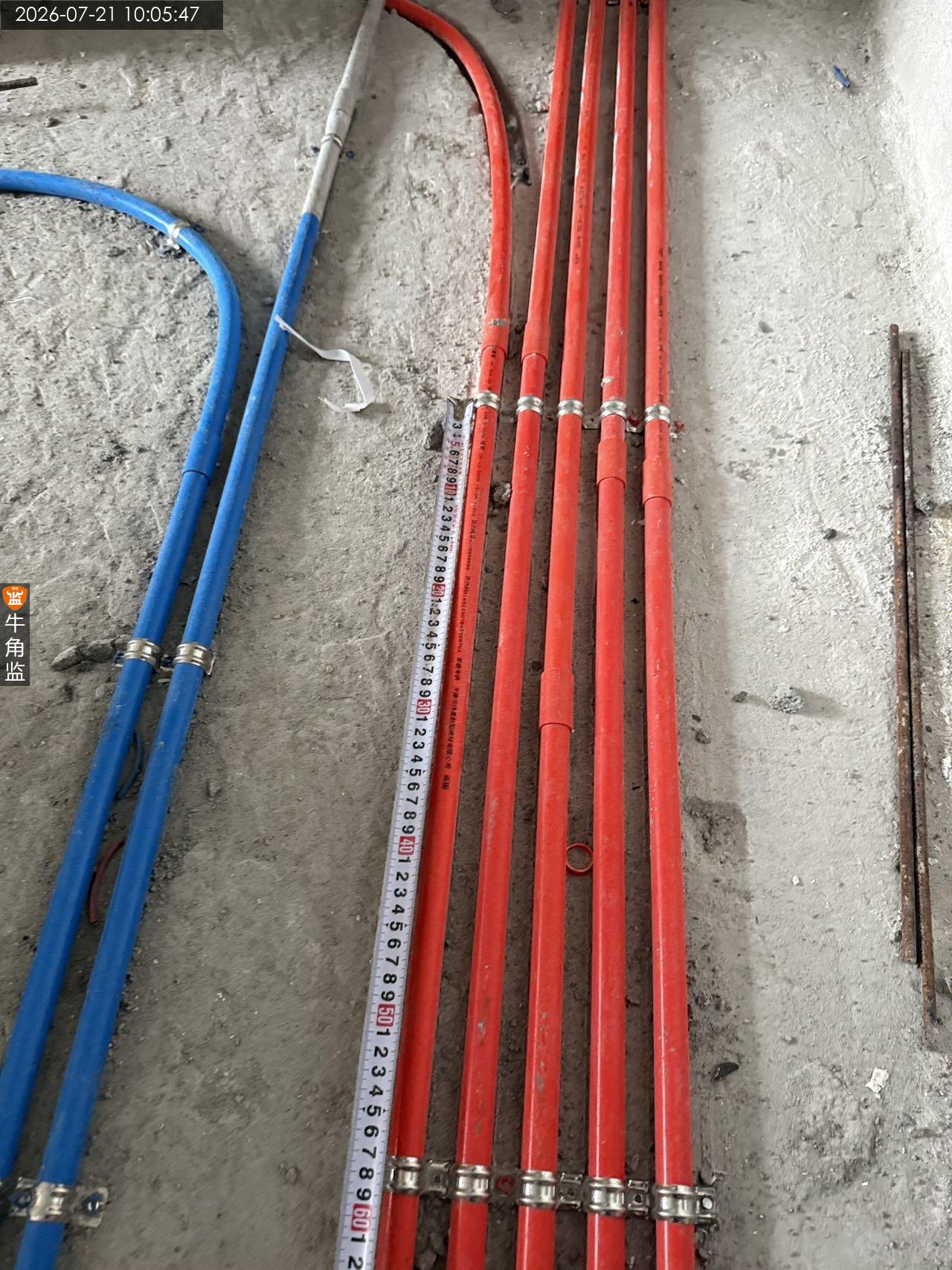

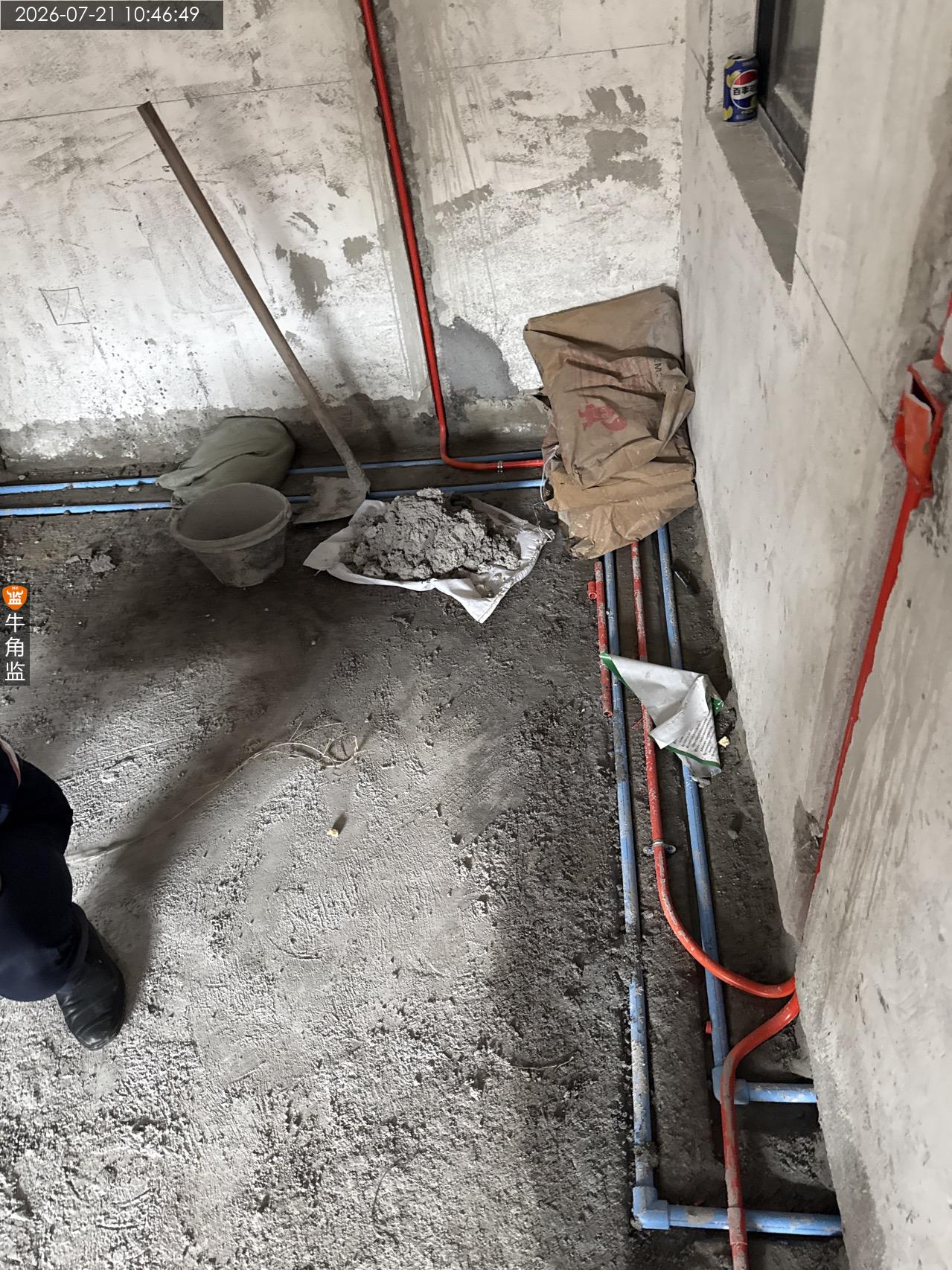

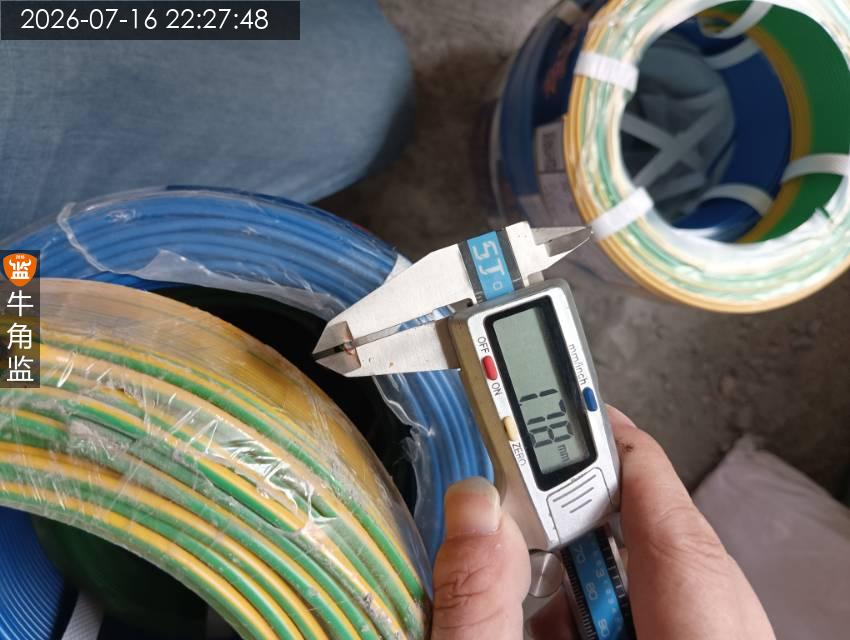

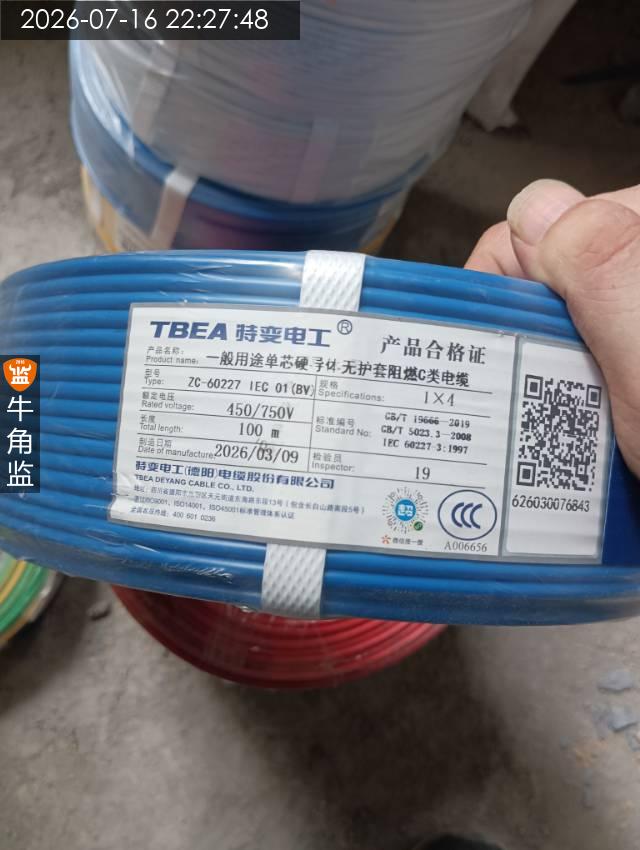

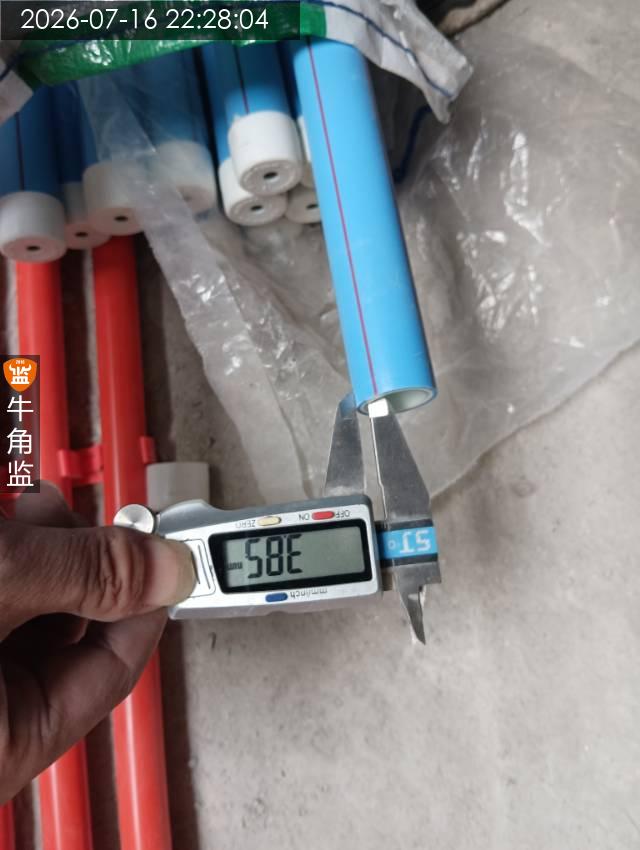

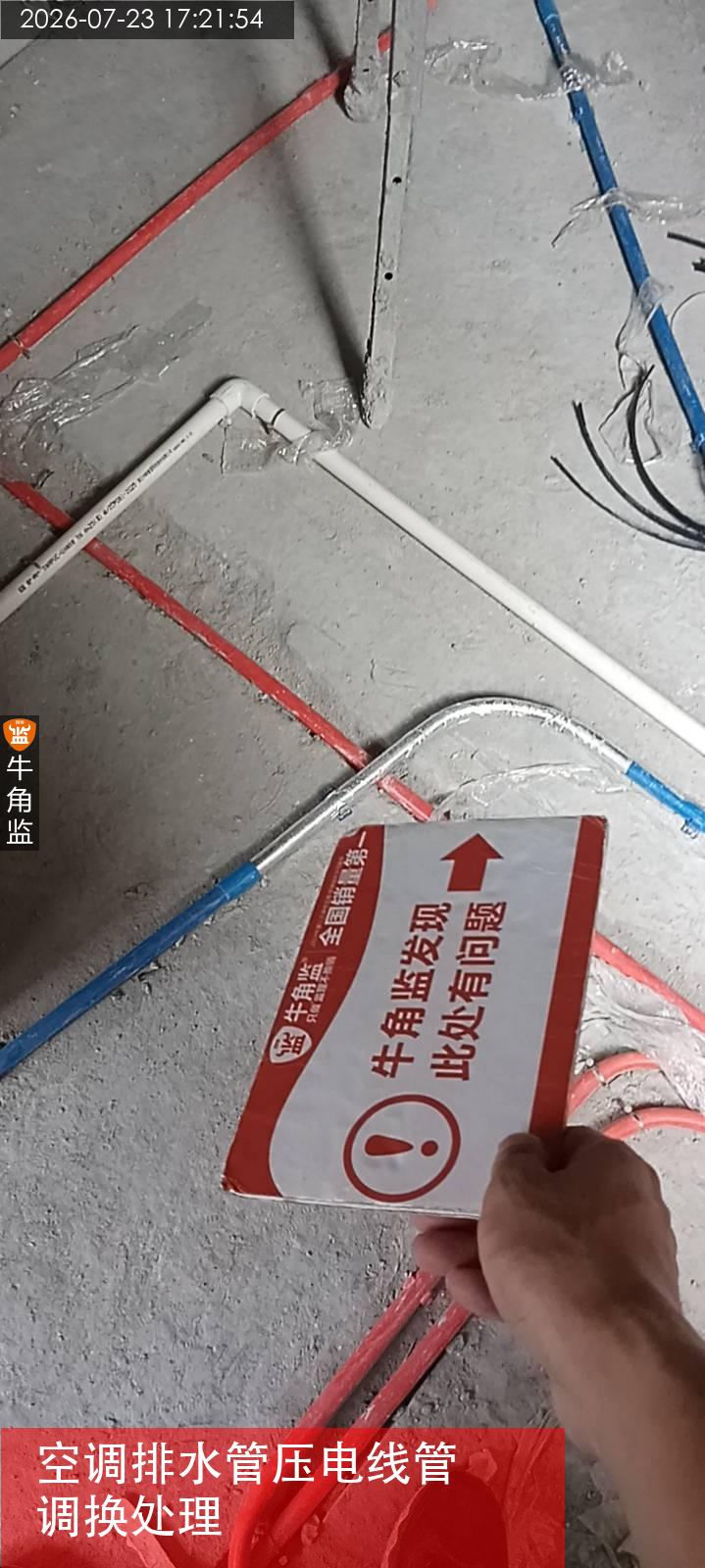

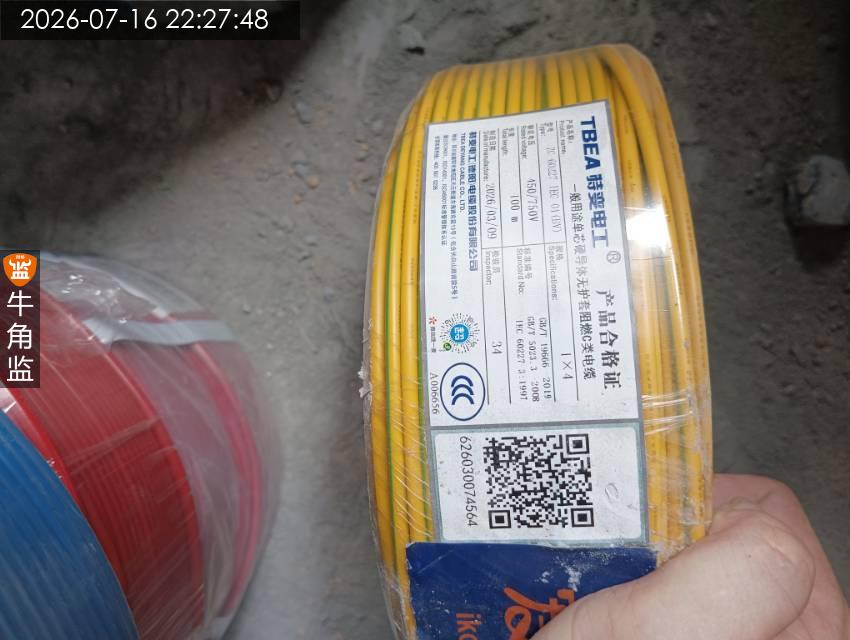

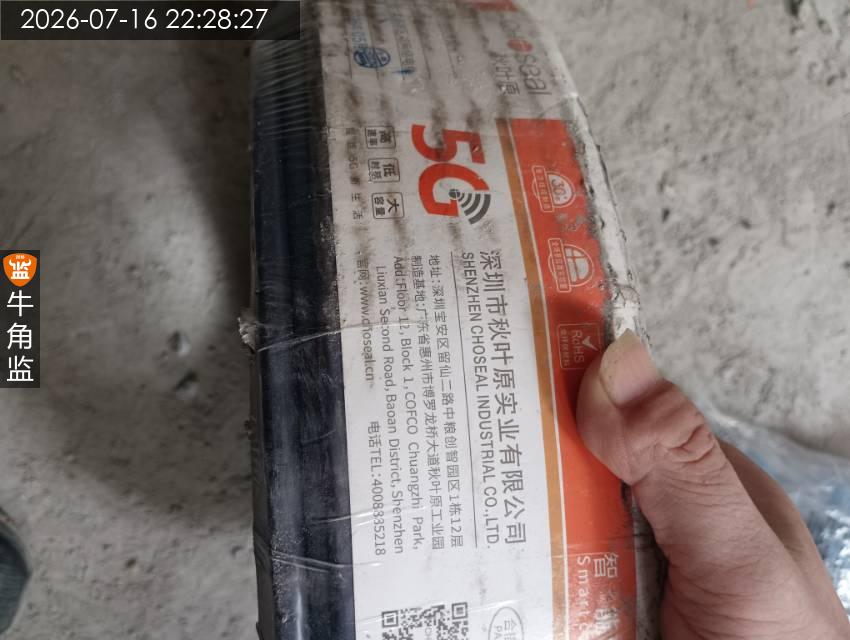

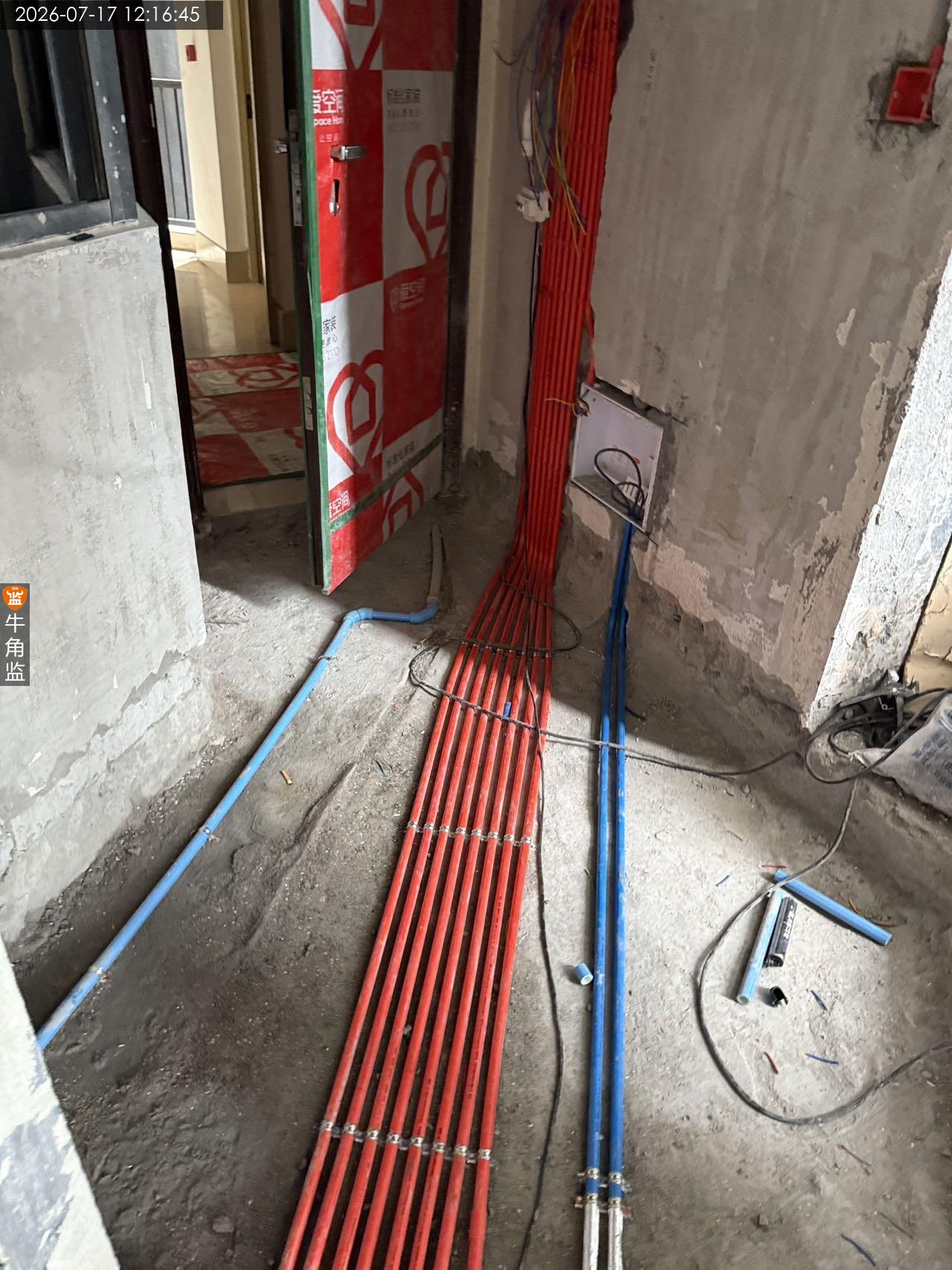

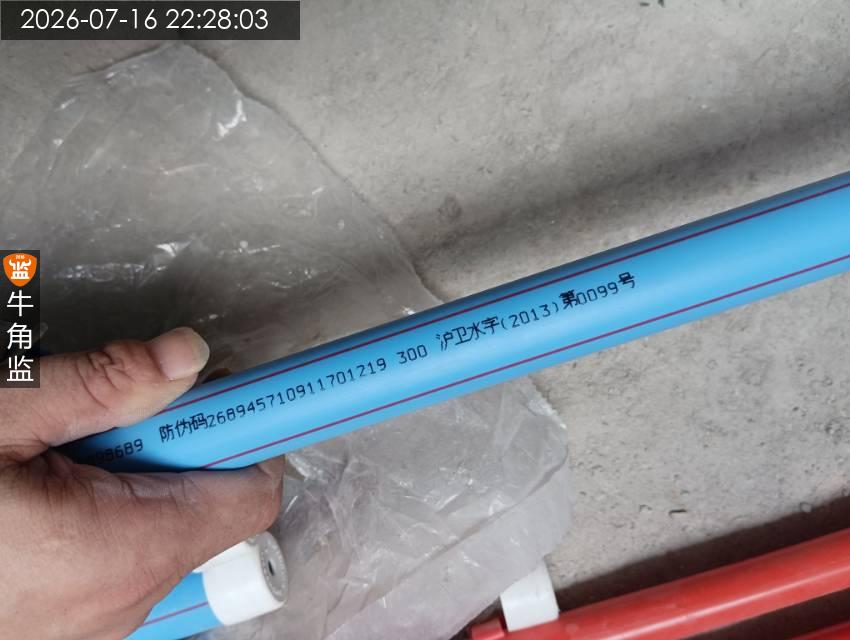

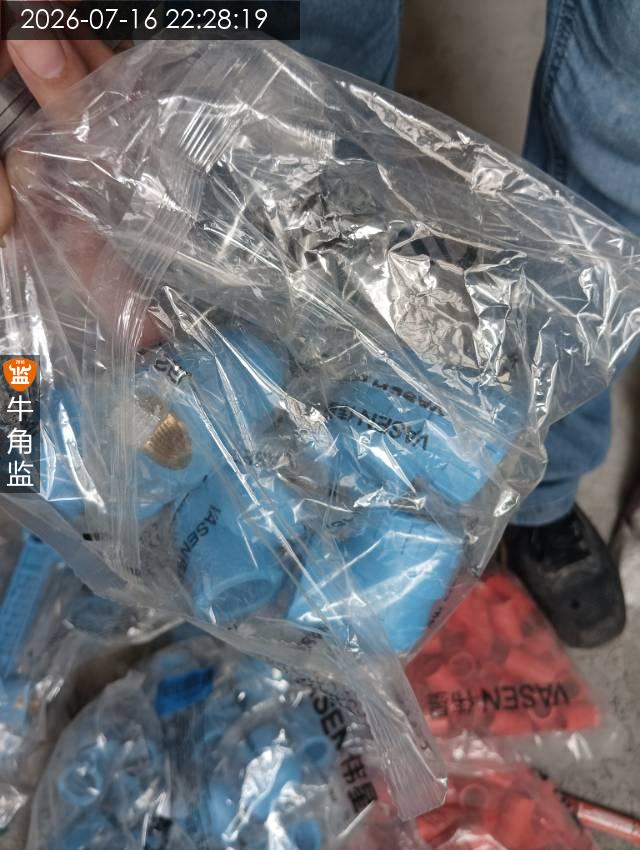

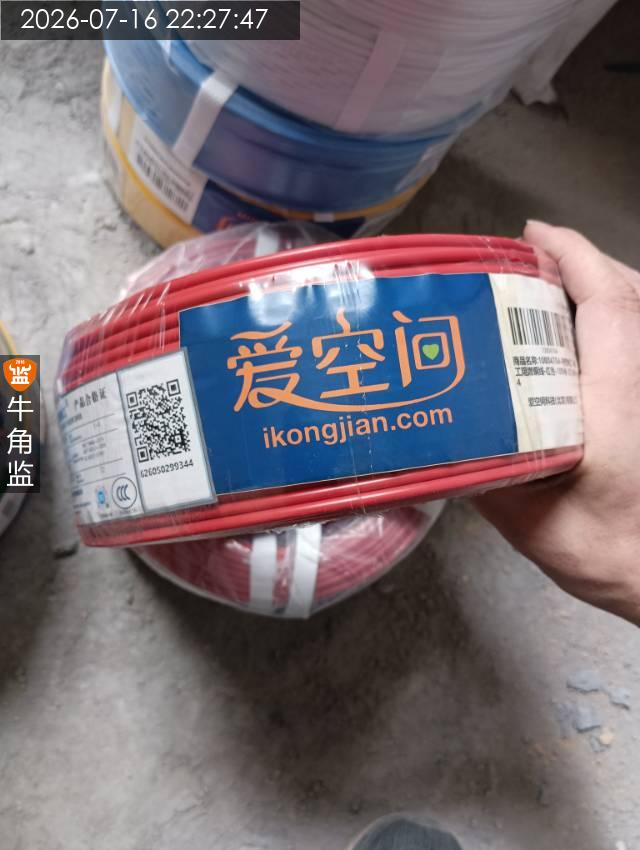

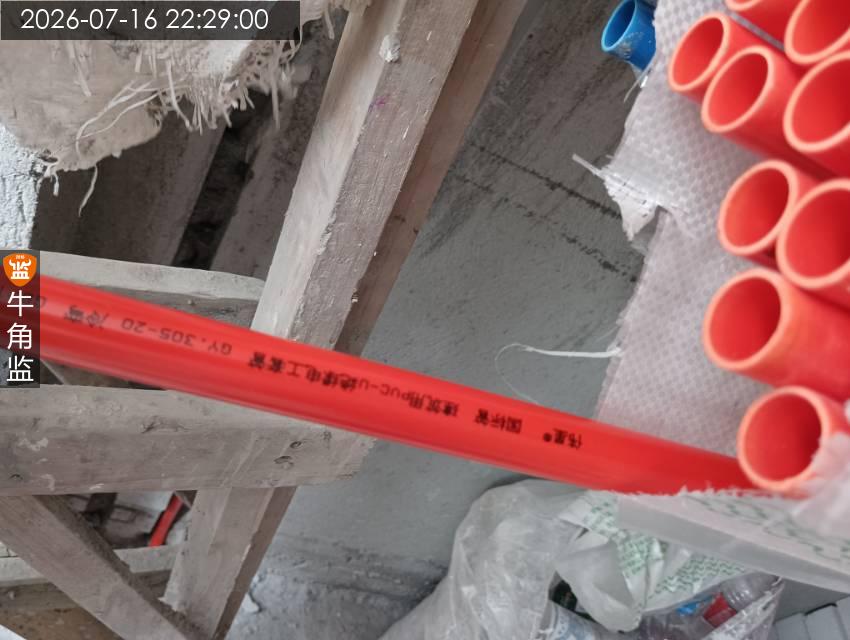

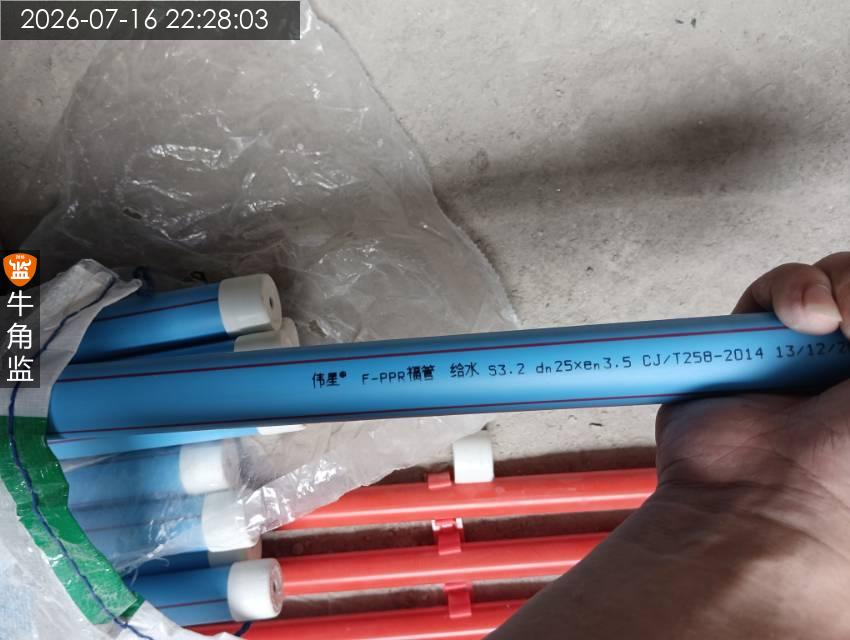

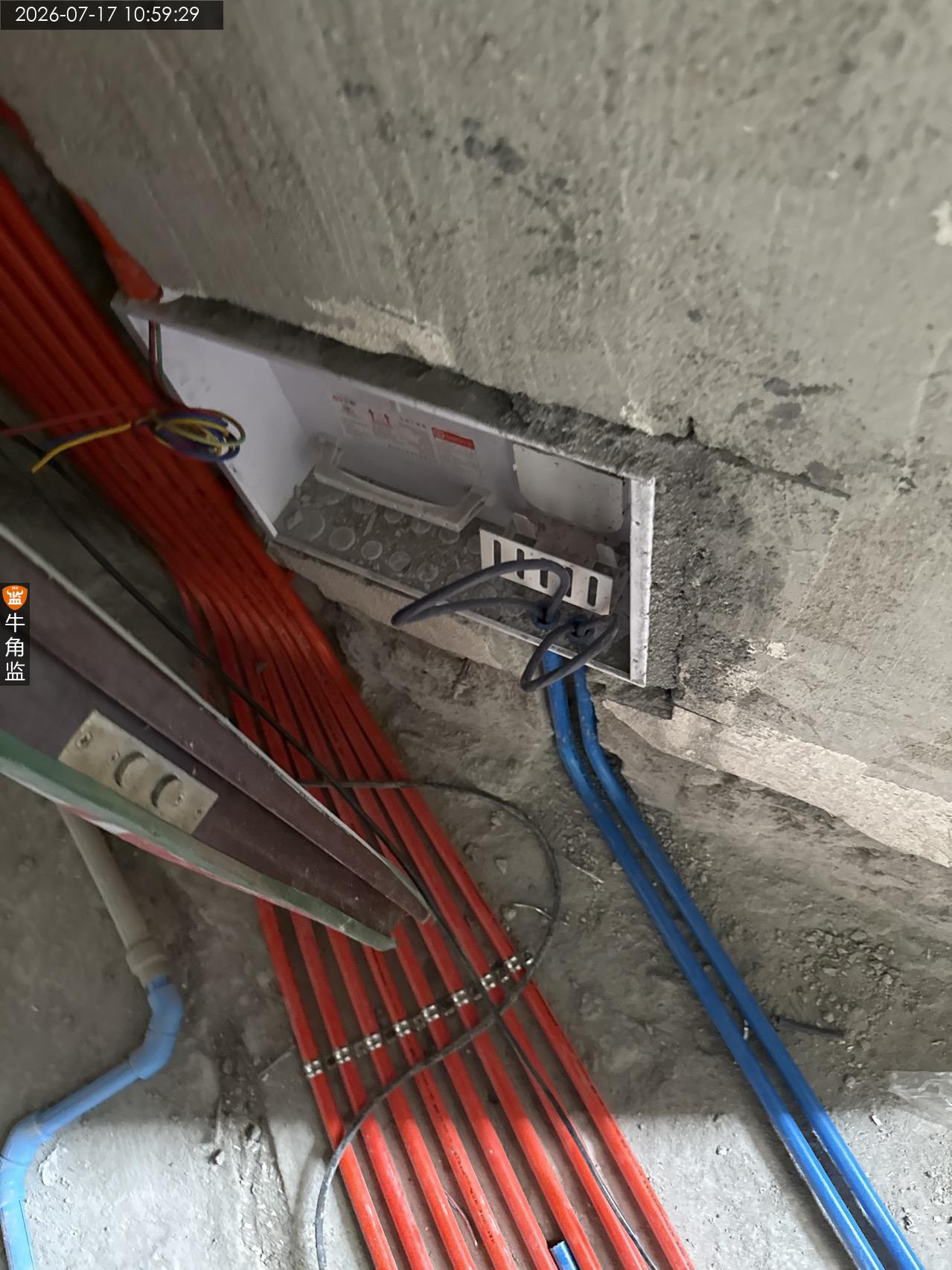

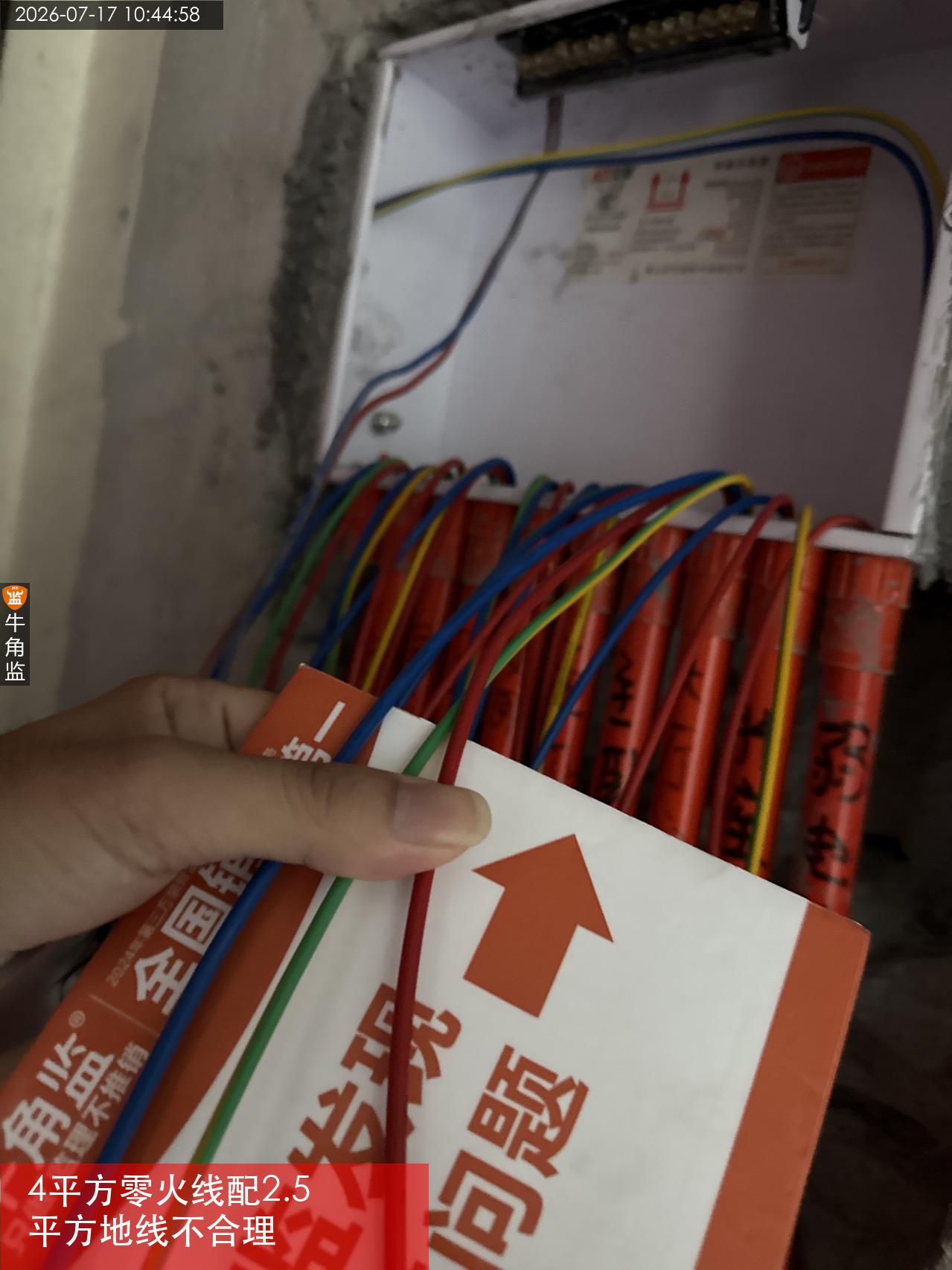

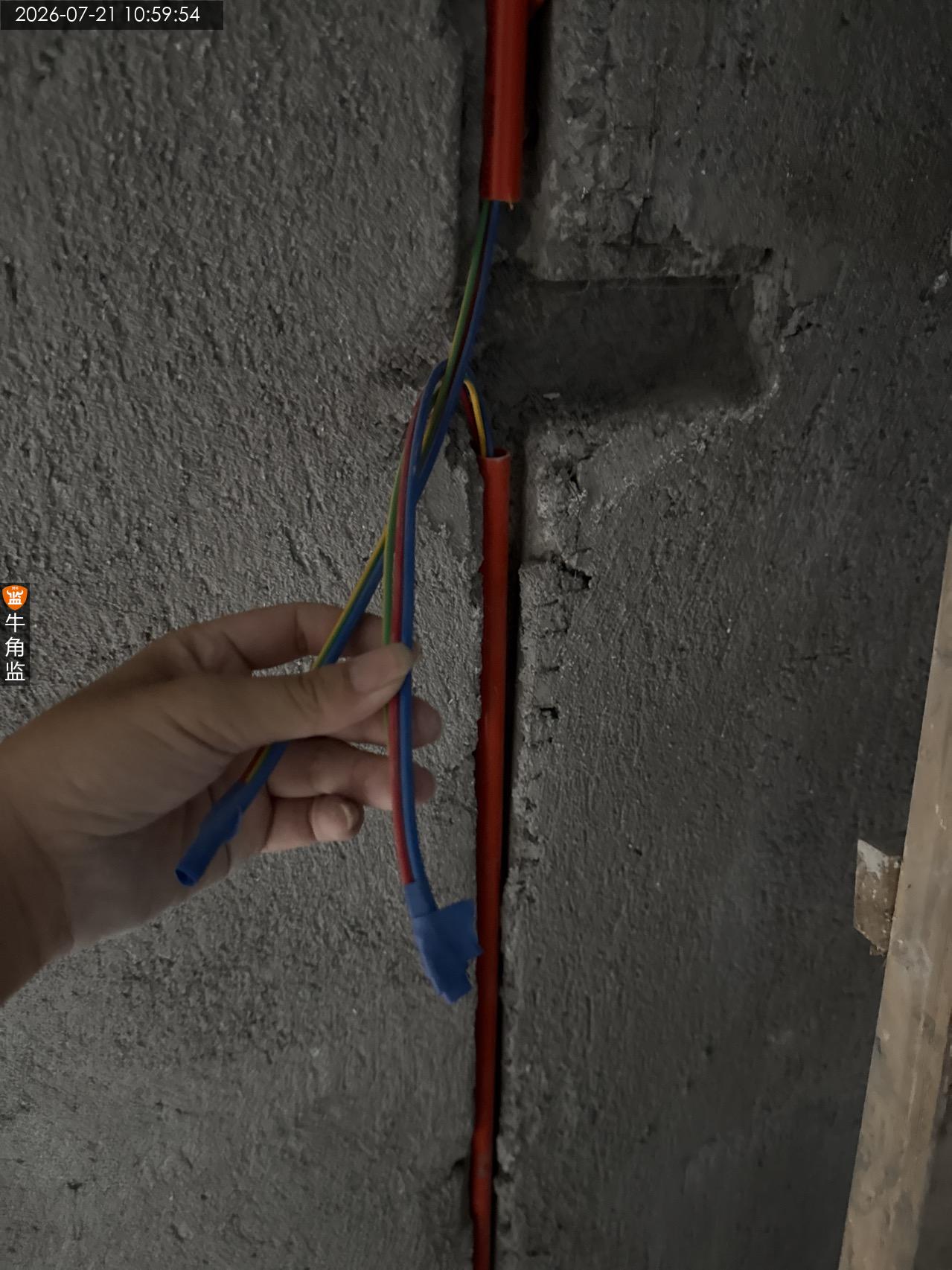

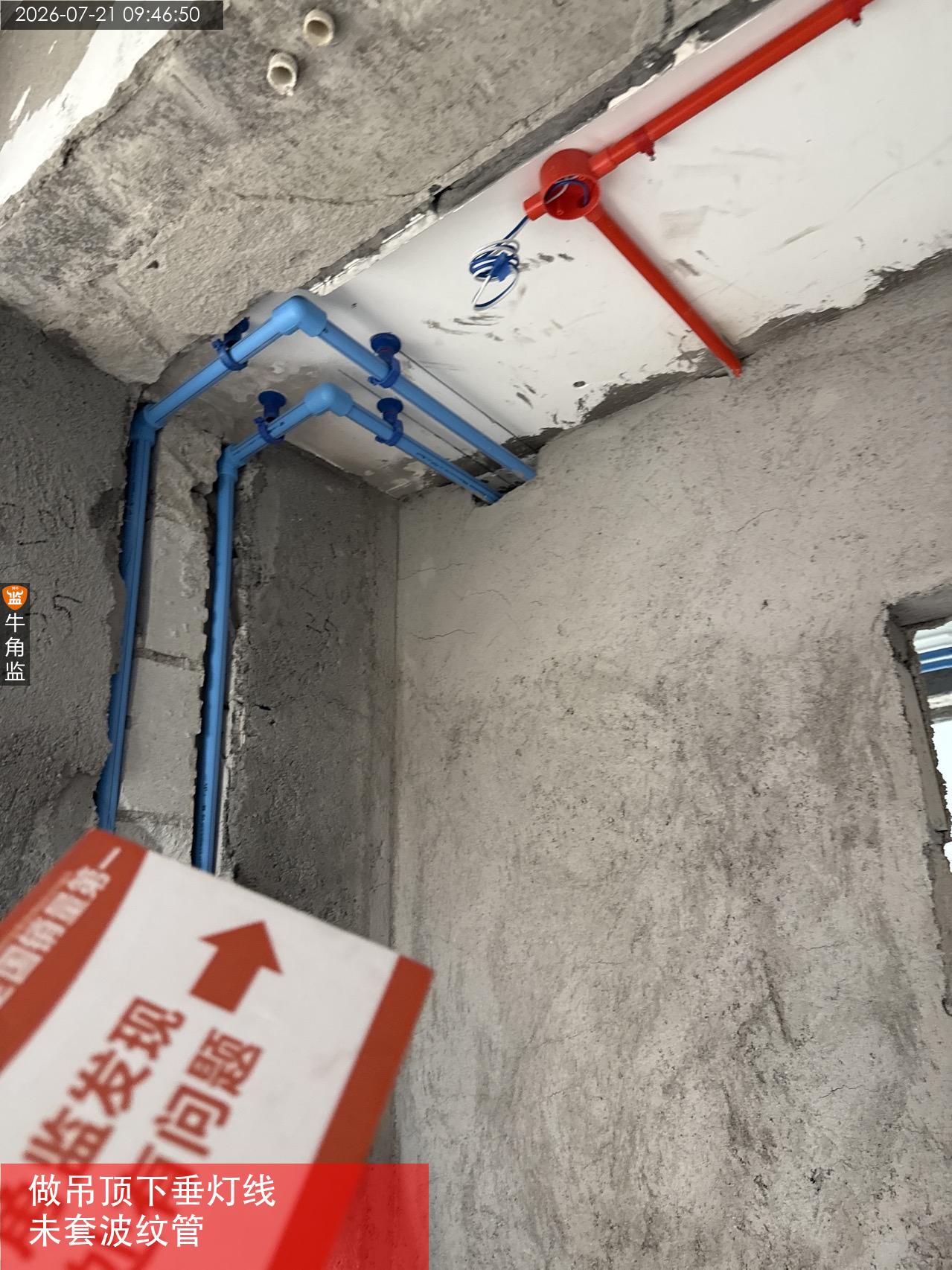

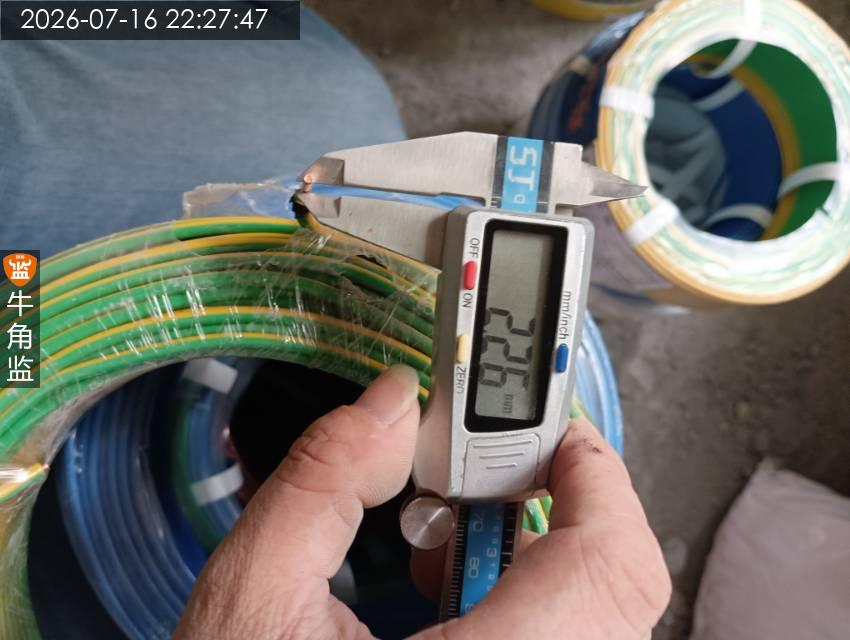

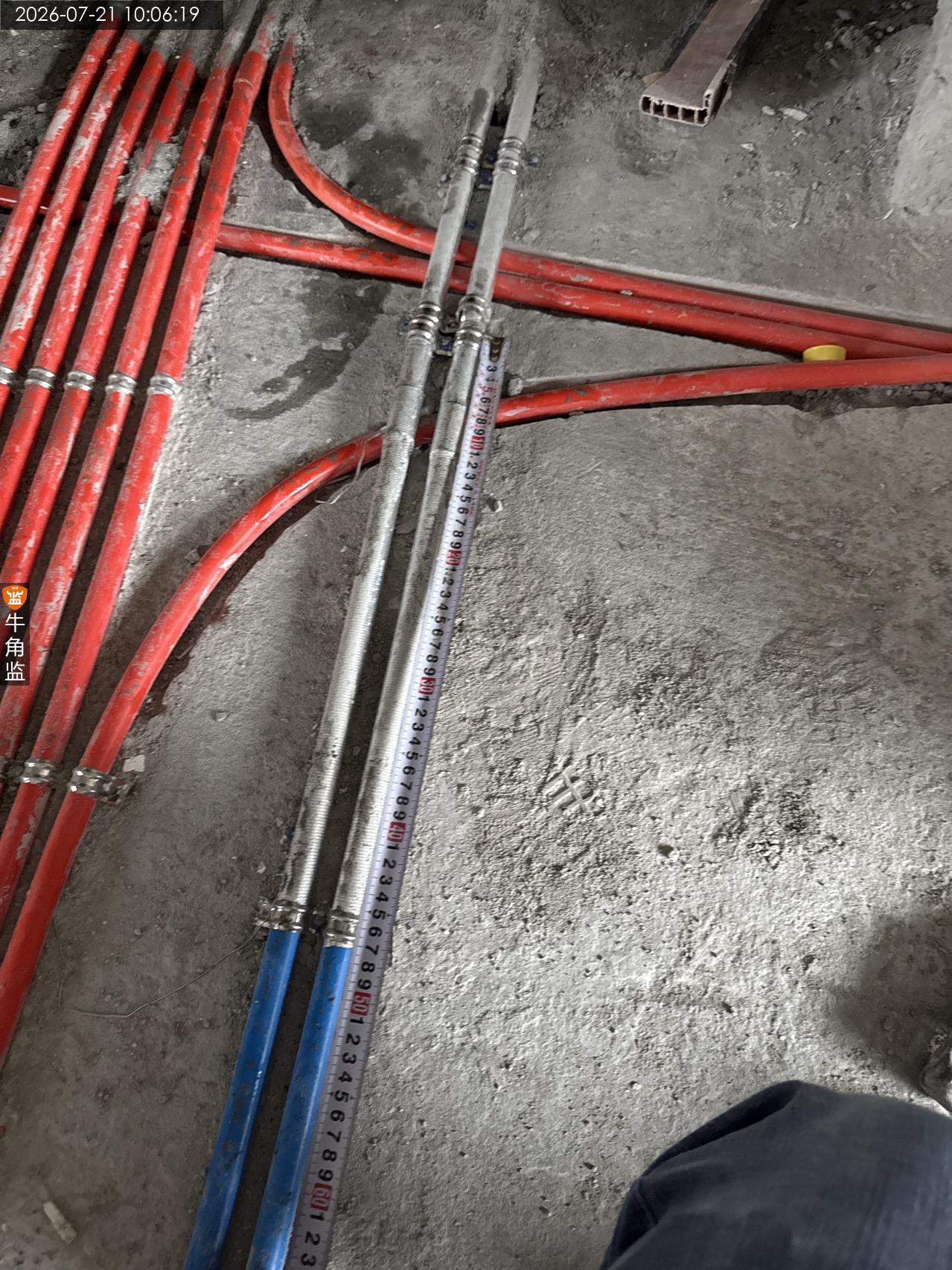

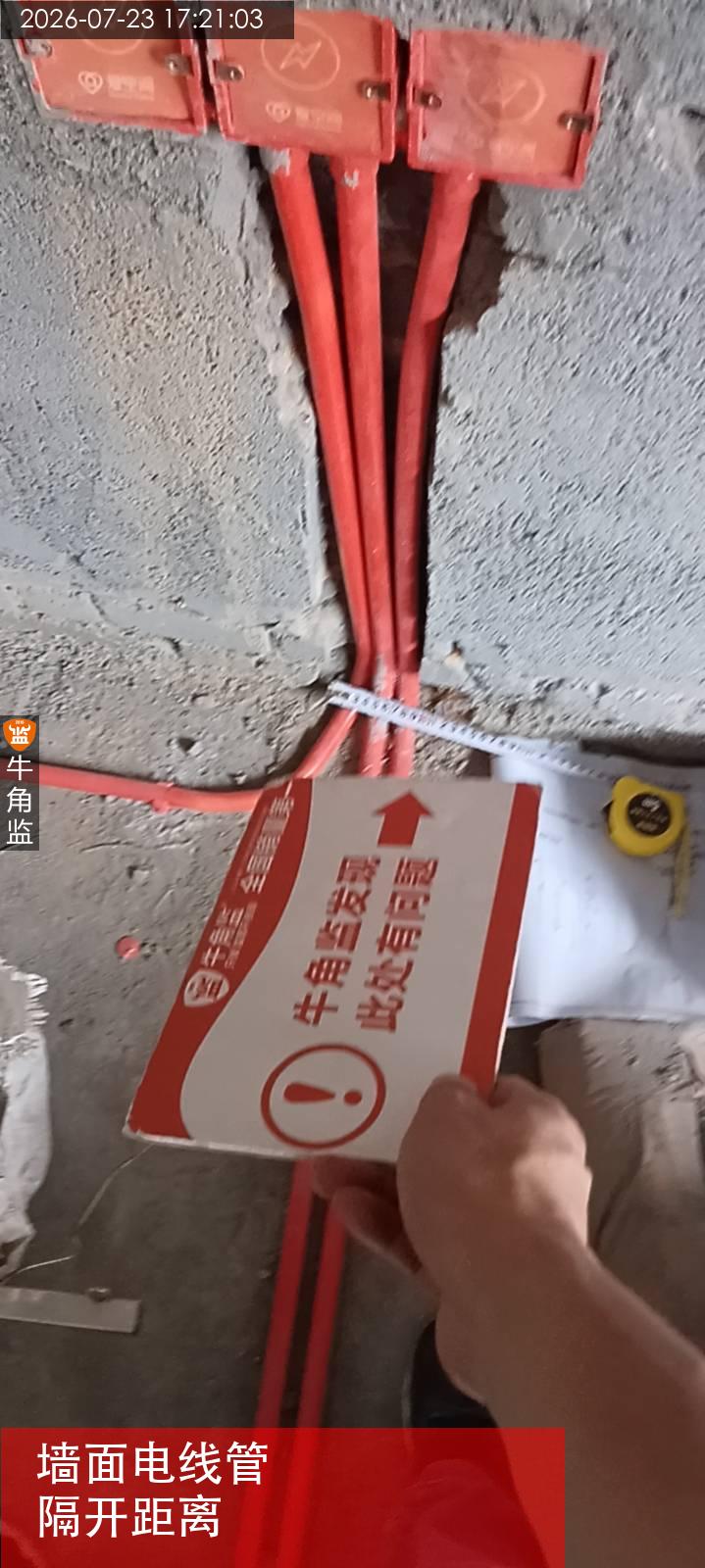

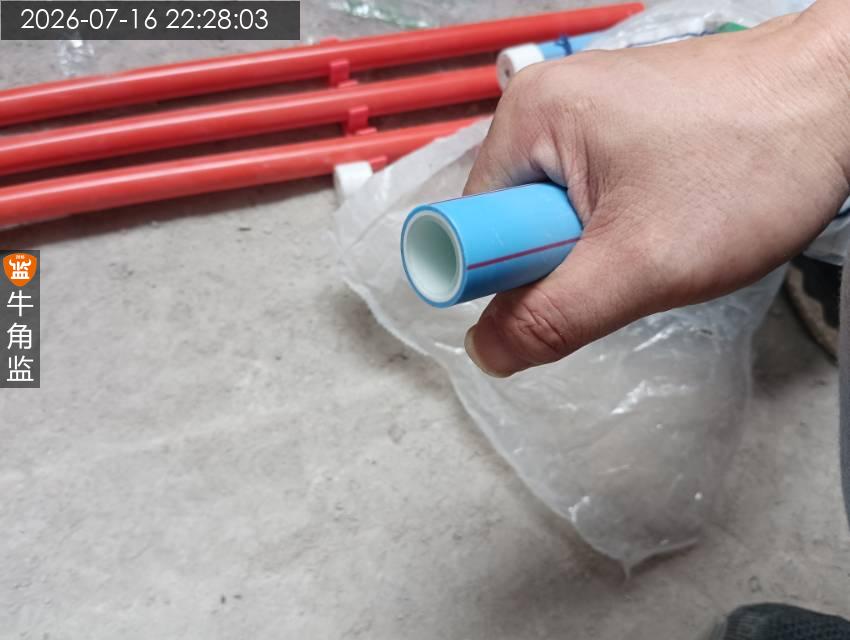

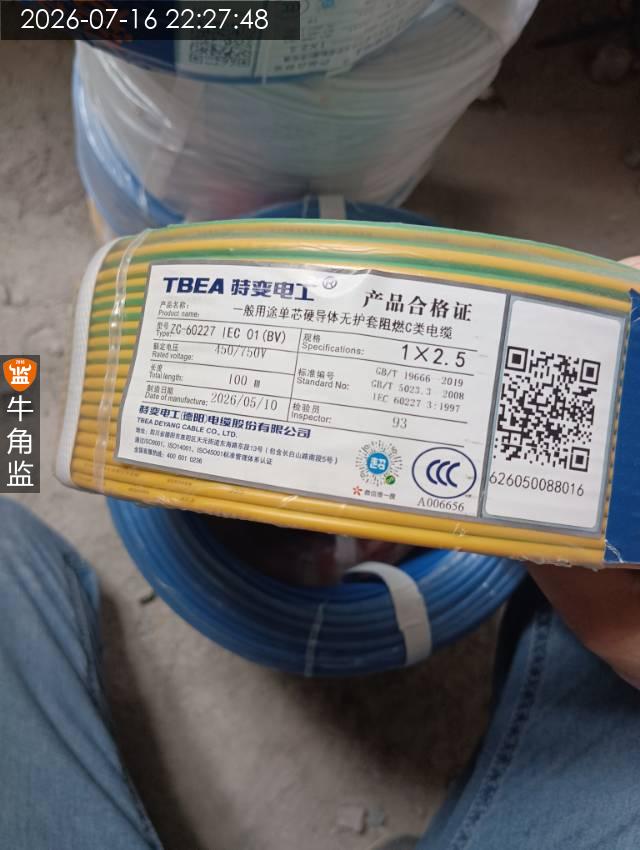

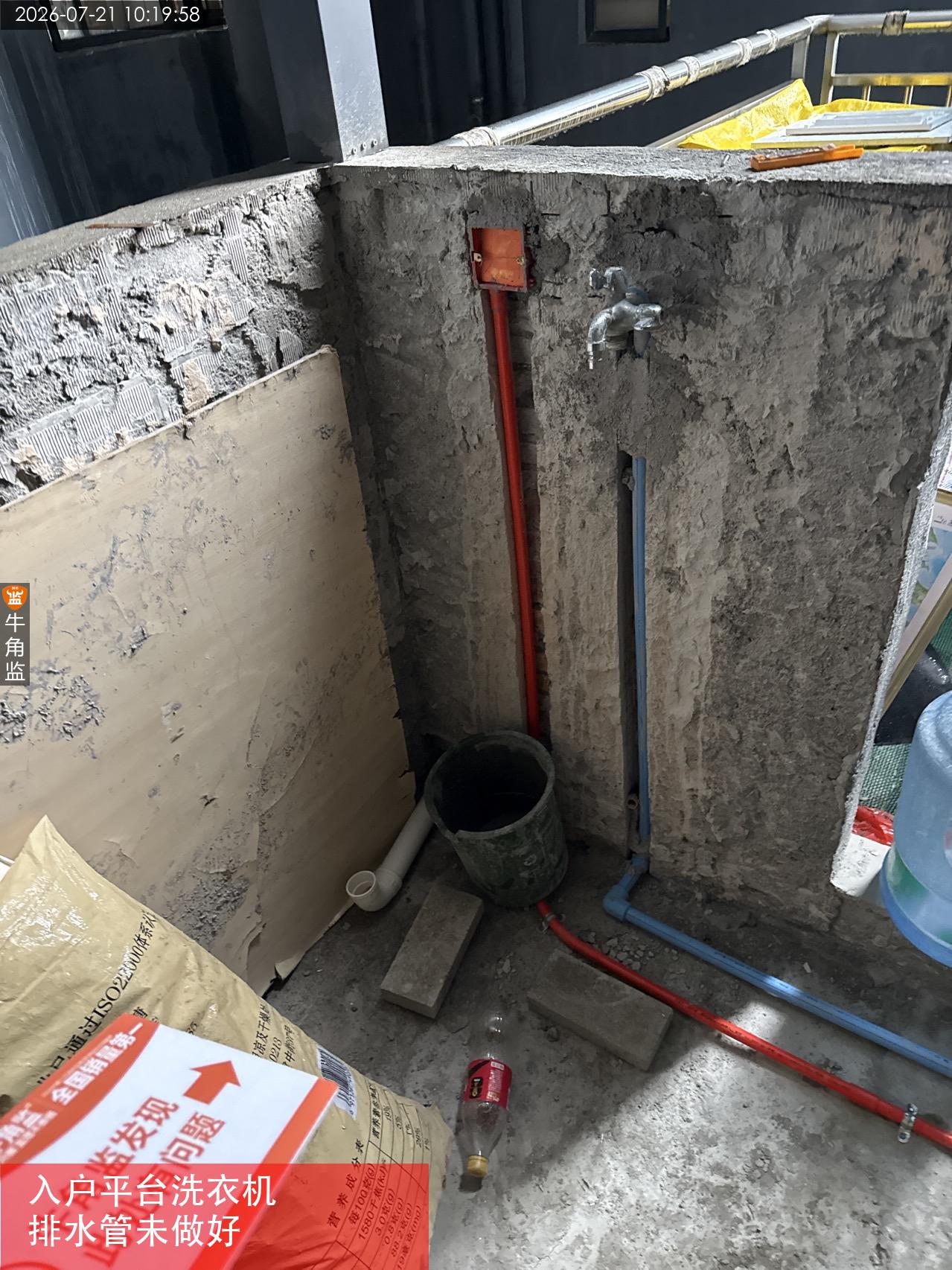

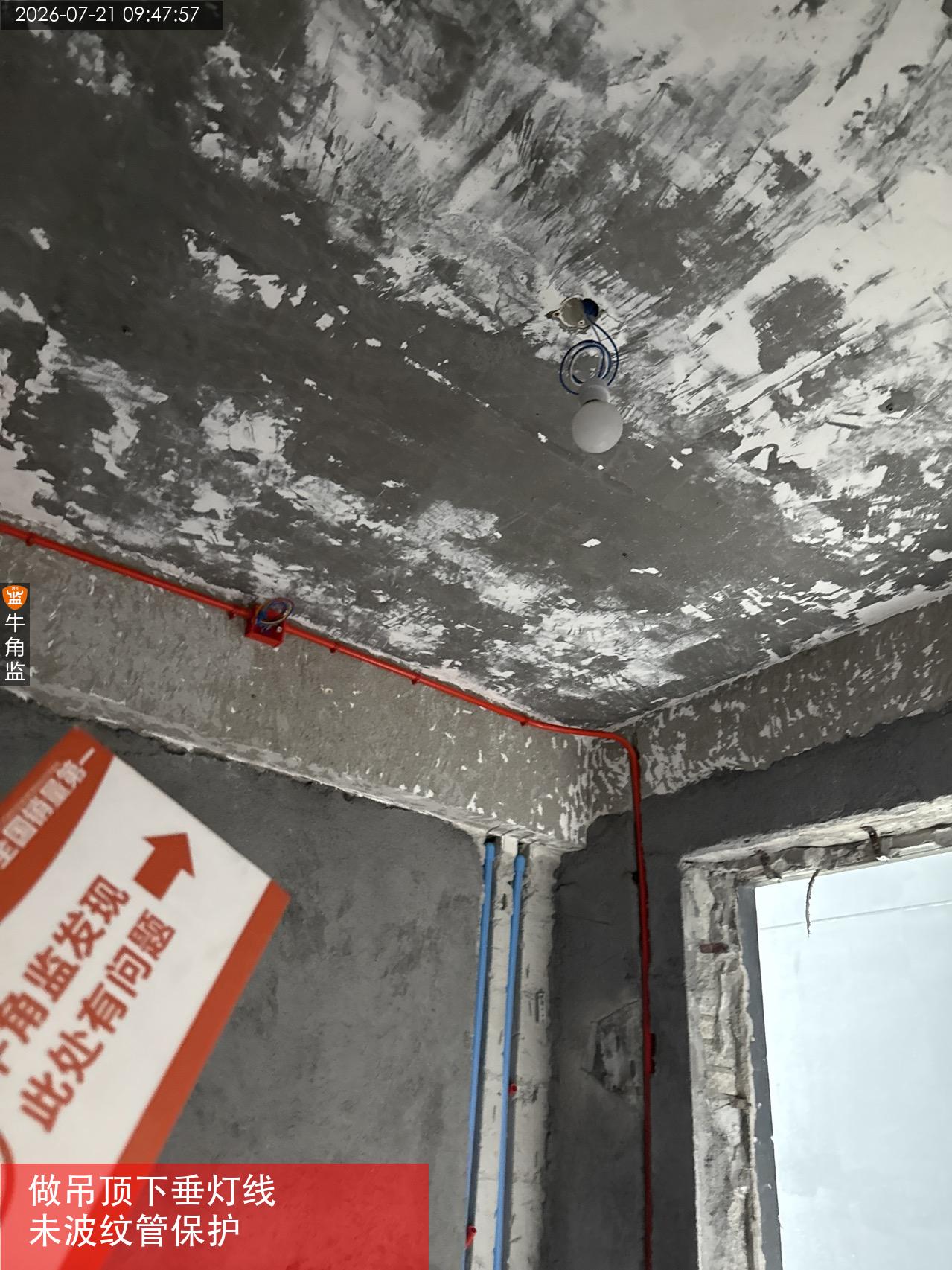

本次水电材料及布管检查情况如下 本次检查内容及往期隐惠整改情况 1、今日一位砌墙师傅正在做厨房门头梁,电工师傅正在做水电。 2、本次检查使用工具,游标卡尺,卷尺。 往期隐患问题复检 1、往期问题未整改完,需要继续整改。 本次检查发现问题,整改建议及注意事项。 1、地线配置不合理,4平方零火线配2.5平方地线,不符合规范。;整改建议,根据《民用建筑电气设计标准》 GB51348-2019 7.4.5要求地线与火线零线统一规格。 2、卫生间,厨房,入户露台,用水区域强电布管走地,存在用电安全隐患。;整改建议:要求,卫生间及厨房,电路需要改成走天花布线管下来,露台位置线管接头打胶堵死。 3、现场普通插座只有一组回路,建议客厅普插,跟3个房间分开回路。 4、卫生间冷热水管布管走天未包保温棉。水管布管走天,建议包保温棉。保温效果减少热损耗,杜绝冷凝水。 5、水管打压,建议伟星厂家进行打压测试。未验收之前不得提前封水电槽。水电验收前需要电工提前帮忙并线,方便验收时测试线路通断。 水电施工建议 1 水路拐角处使用水件连接。水压足够的情况下建议的全部使用6分热水管。 2 沉箱处水管不能走沉箱底部,不可悬空承重,要求固定好。水管不可从门槛进,水管不可穿反坎。 要求爬墙30公分以上或者走天布管(外露的水管要包保温棉) 3 水电管不可同槽 4 水电交叉处电管压水管 5 电路回路配置与用电方案匹配 ,要求常开电器,(冰箱监控)大功率电器(厨房,空调,电热水器,蒸烤箱)均设置专线,专线单管设置。建议每个卫生间单独拉4平方。普插不少于2组回路(客厅1组,三房间1组)照明单独分开建议用2.5平方线,如果考虑做智能面板的话开关要下零线,做深底盒。 6 水管交叉处须设置过桥弯或凿板预埋 7 穿线量电线总截面积(包括绝缘外皮)不应超过管内截面积的40%(不可超过管径的40%) 8 弱电单管单线 ,大功率专线单管设置,不可共用地线。要求零火地三线同径。 9 线管与底盒交接处用锁扣连结 10 遇梁,柱子,承重墙,剪力墙需用黄腊管 ,黄腊管与线管交接处要包绝缘胶布固定。 11 筒灯线,洗手间,厨房灯线需用波纹管保护 12 花洒的出水口要水平保持一致 13 冷热水布置原则左热右冷,上热下冷 14 强弱电交叉处需做锡纸屏蔽 15 强弱线管间距20cm,强电线管之间间距2cm,水管卡码50cm,线管不大于90cm 16 强电与暖气、冷水热水、燃气管道间隔30cm以上 17电线注意分色, 红色为火线,蓝为零线,双色为地线,控制线要单独配色。考虑做智能面板,开关线要预留好零线,常规使用深底盒,让智能家居商家确认需要预留底盒深度。现场条件允许建议插座及开关都使用常规深底盒。 18地漏离墙边10cm以上,地漏不可放置在瓷砖跨缝处。 19 排水管需用沉水弯处理 20 如现场需做二排在主排水管交界处做斜三通处理 ,排水管三通接头要求用斜三通。 21 水电开槽需要用切割机切割后开槽,不可直接开槽 22 厨房、卫生间,阳台用水区电路需走天花布线 23 同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm 24 承重结构不可开横槽,非承重结构水平沟槽长度不大于50cm,开槽深度建议在4公分左右(含批荡层)。

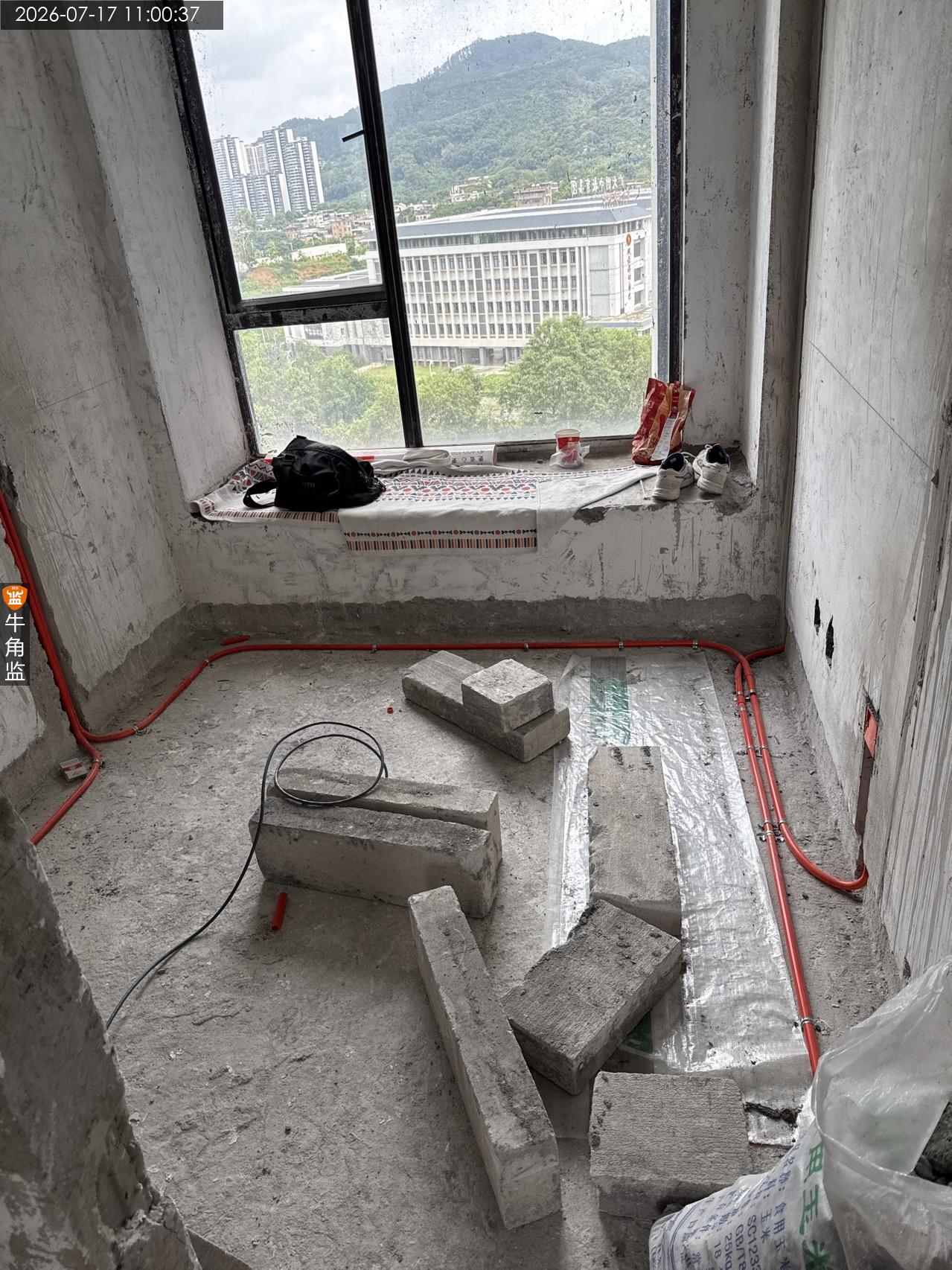

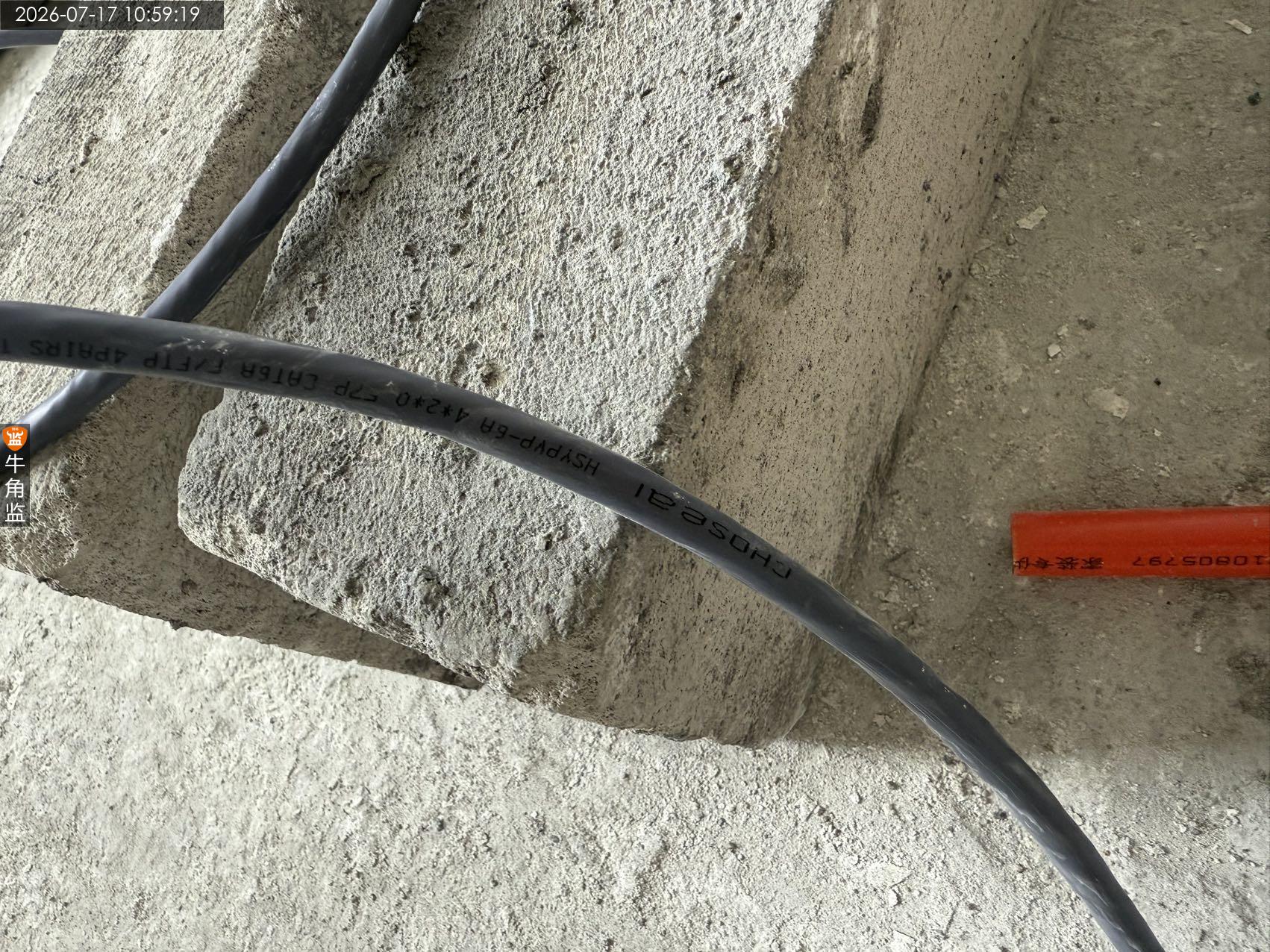

2026-07-17
越秀区淘********0612
设 计 师:卢工
施工队长:余工
工地面积:60.00㎡
装修总价:0.00
本次评价:C
本次评语:

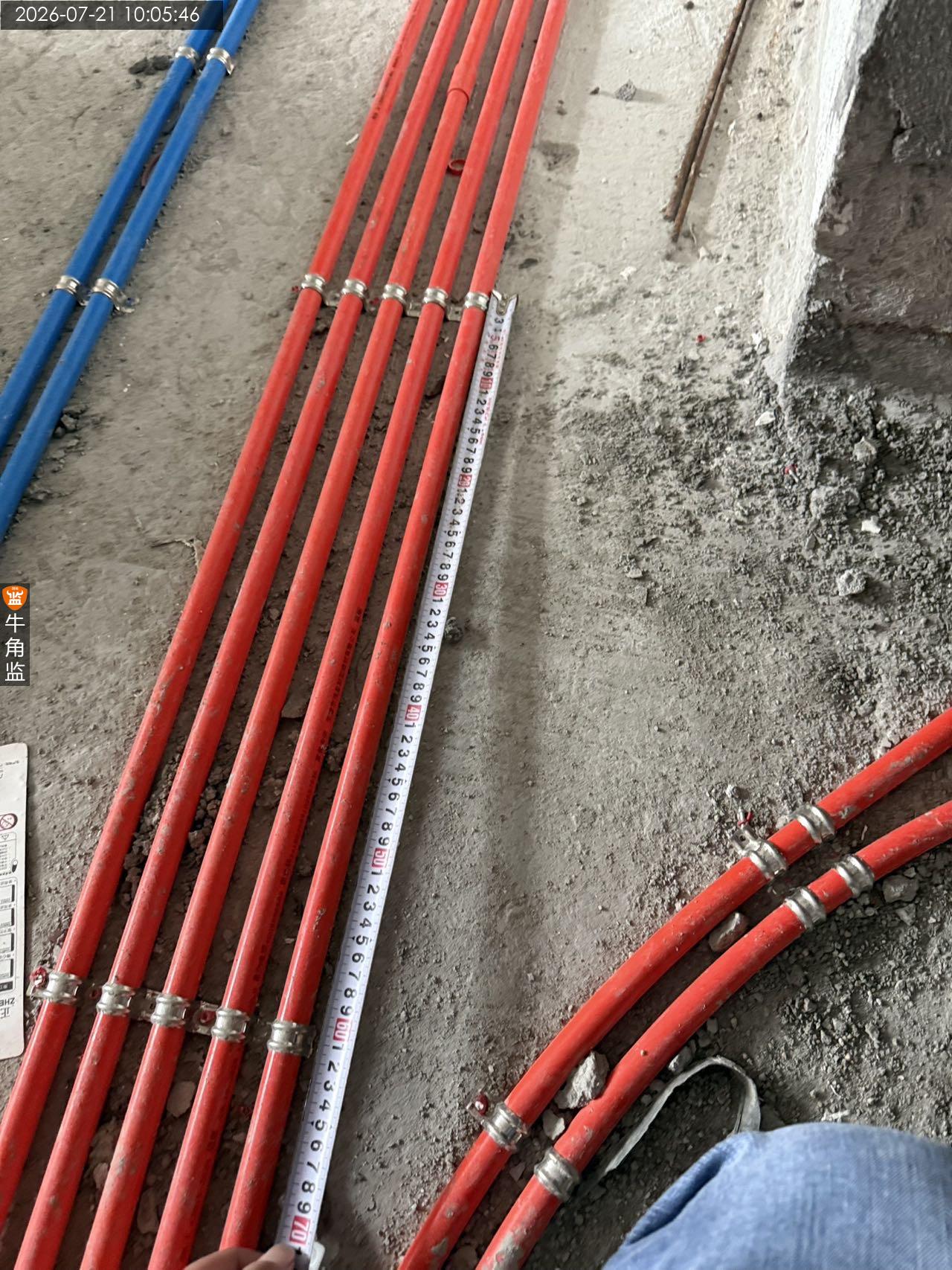

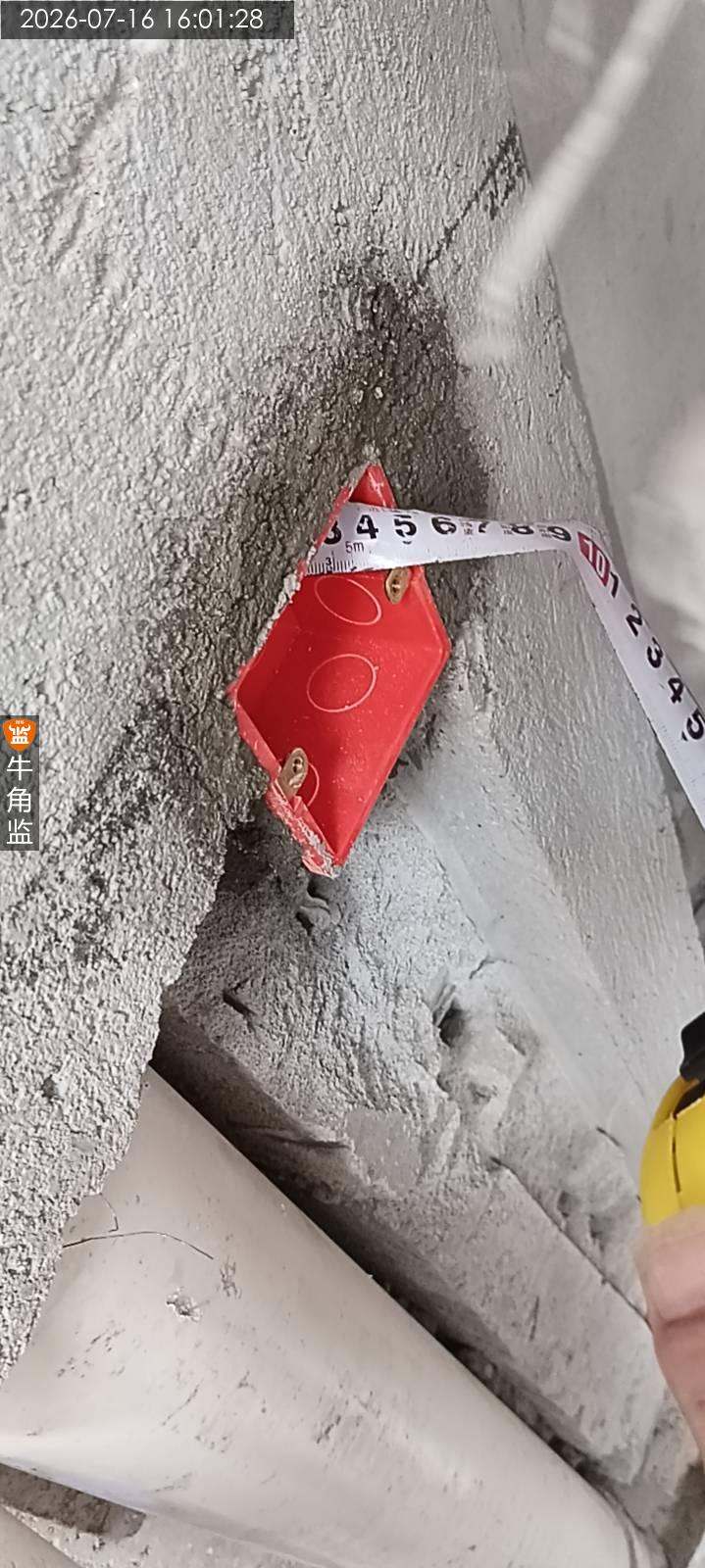

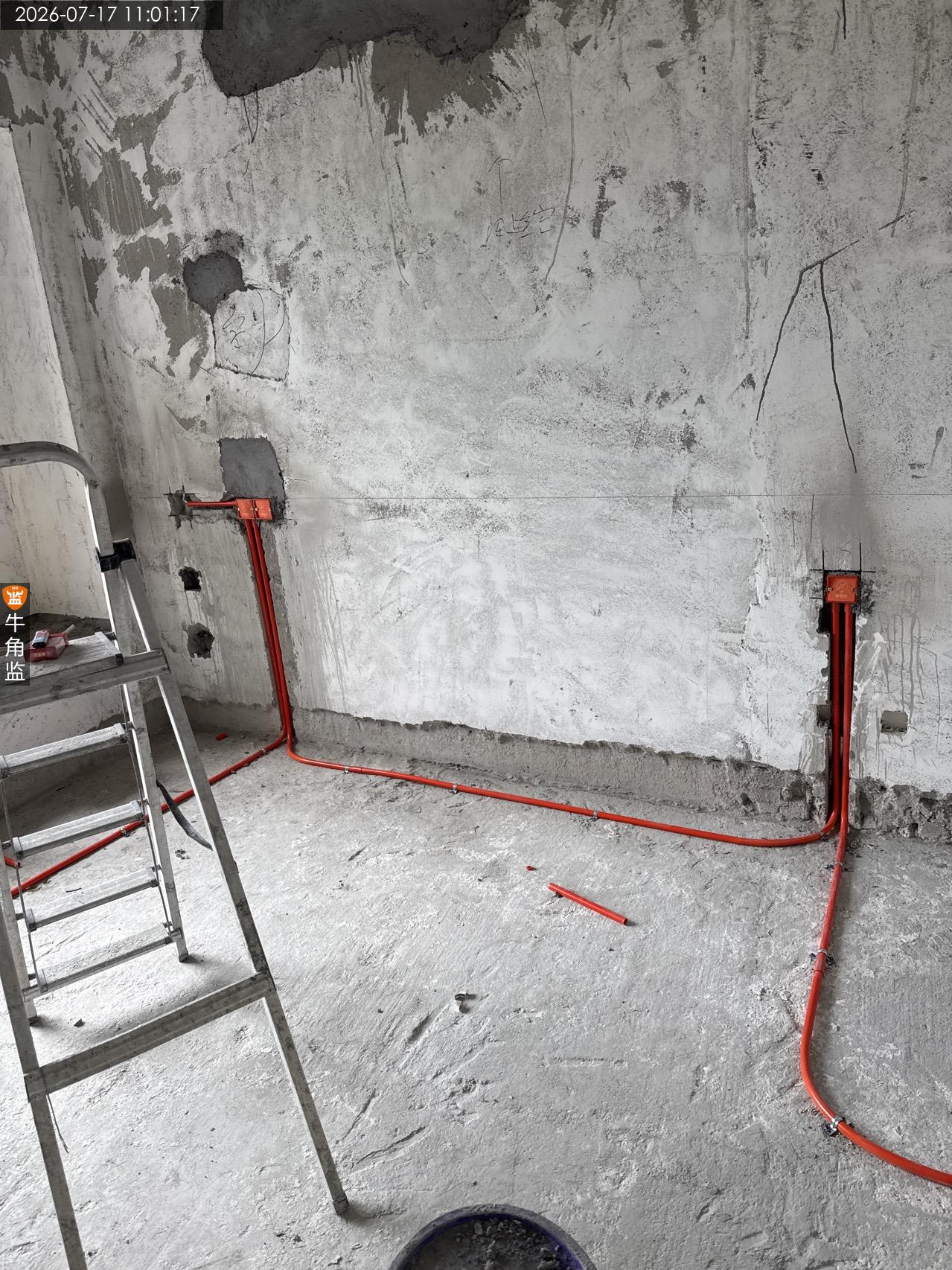

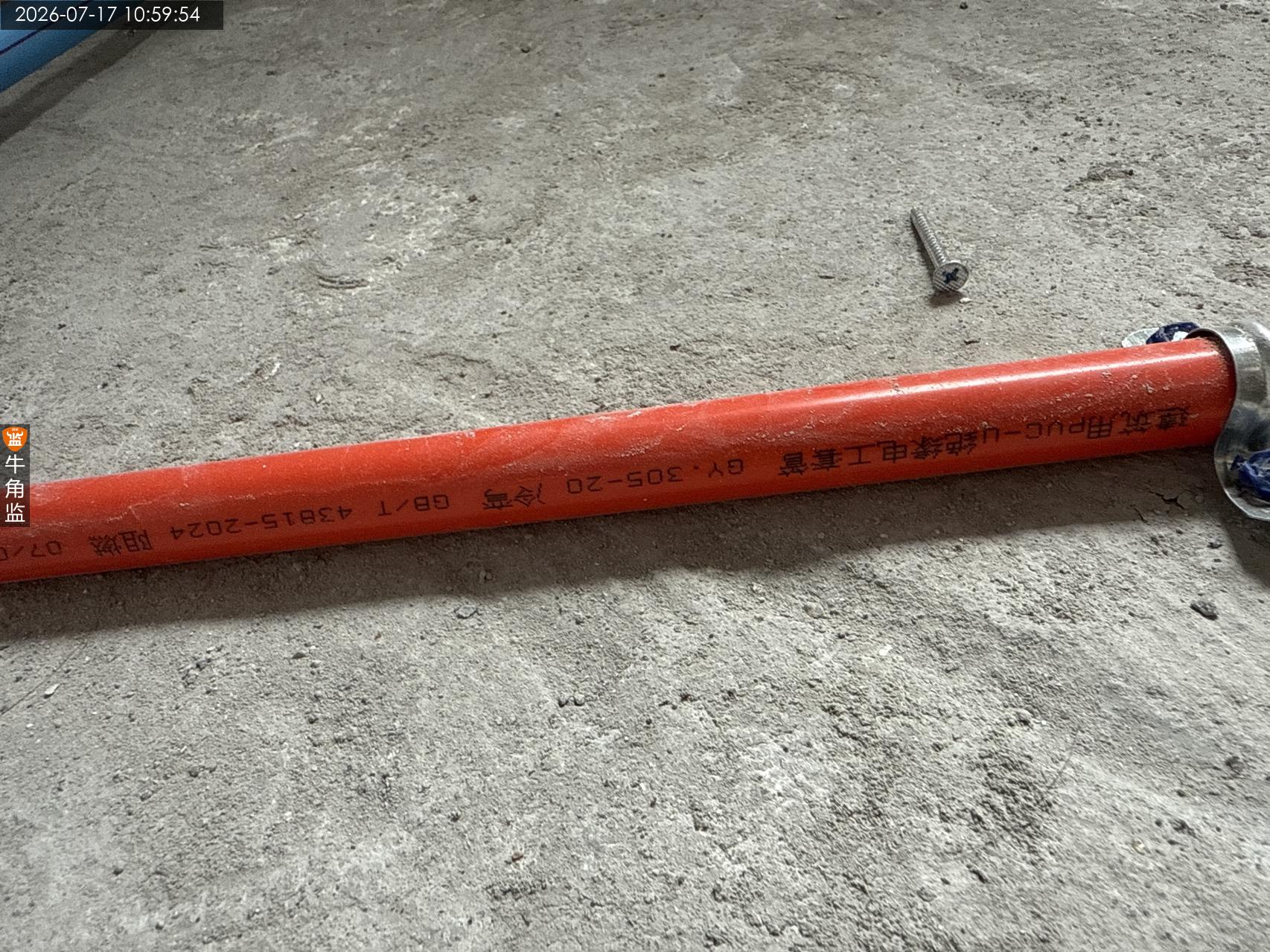

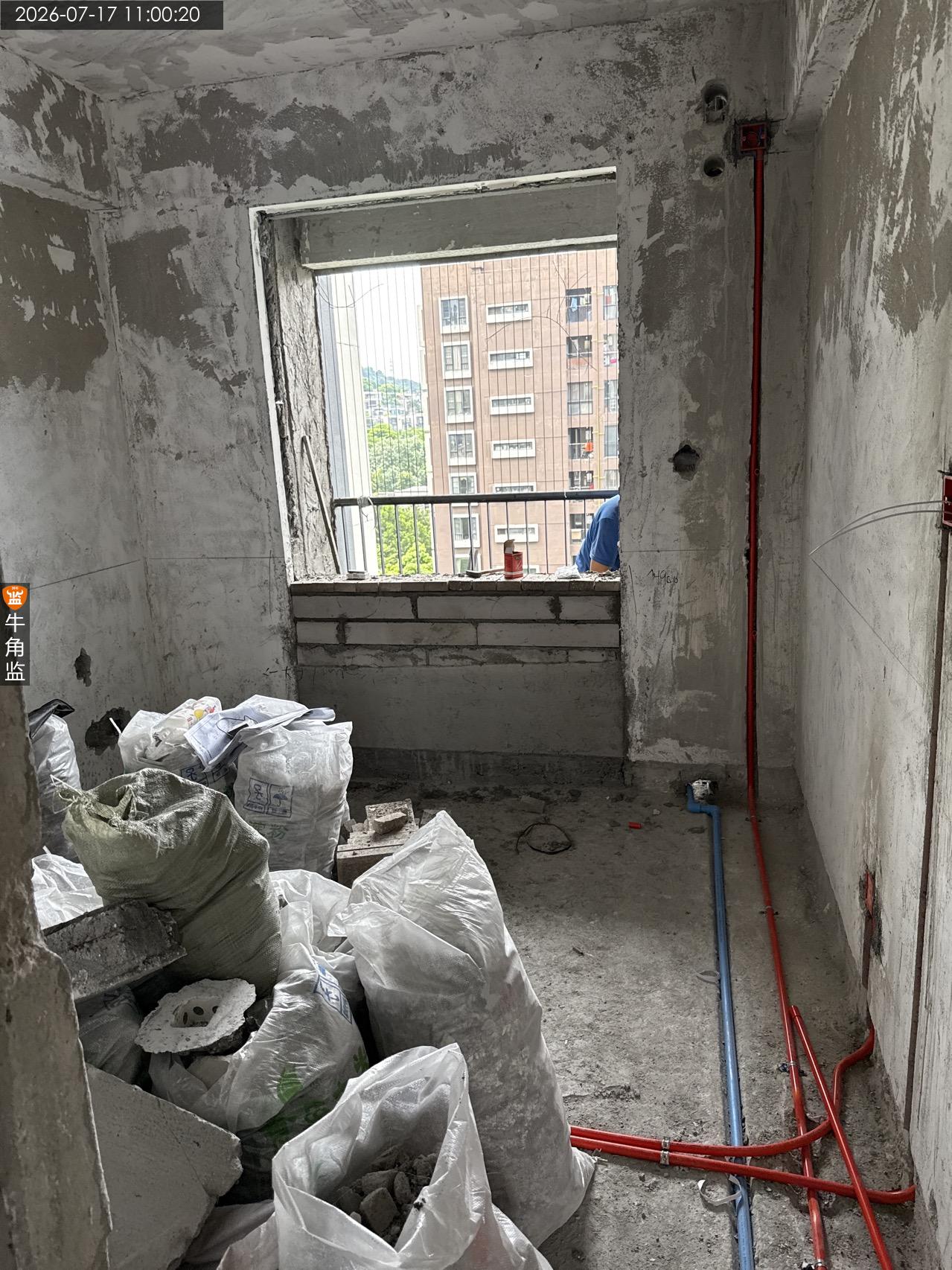

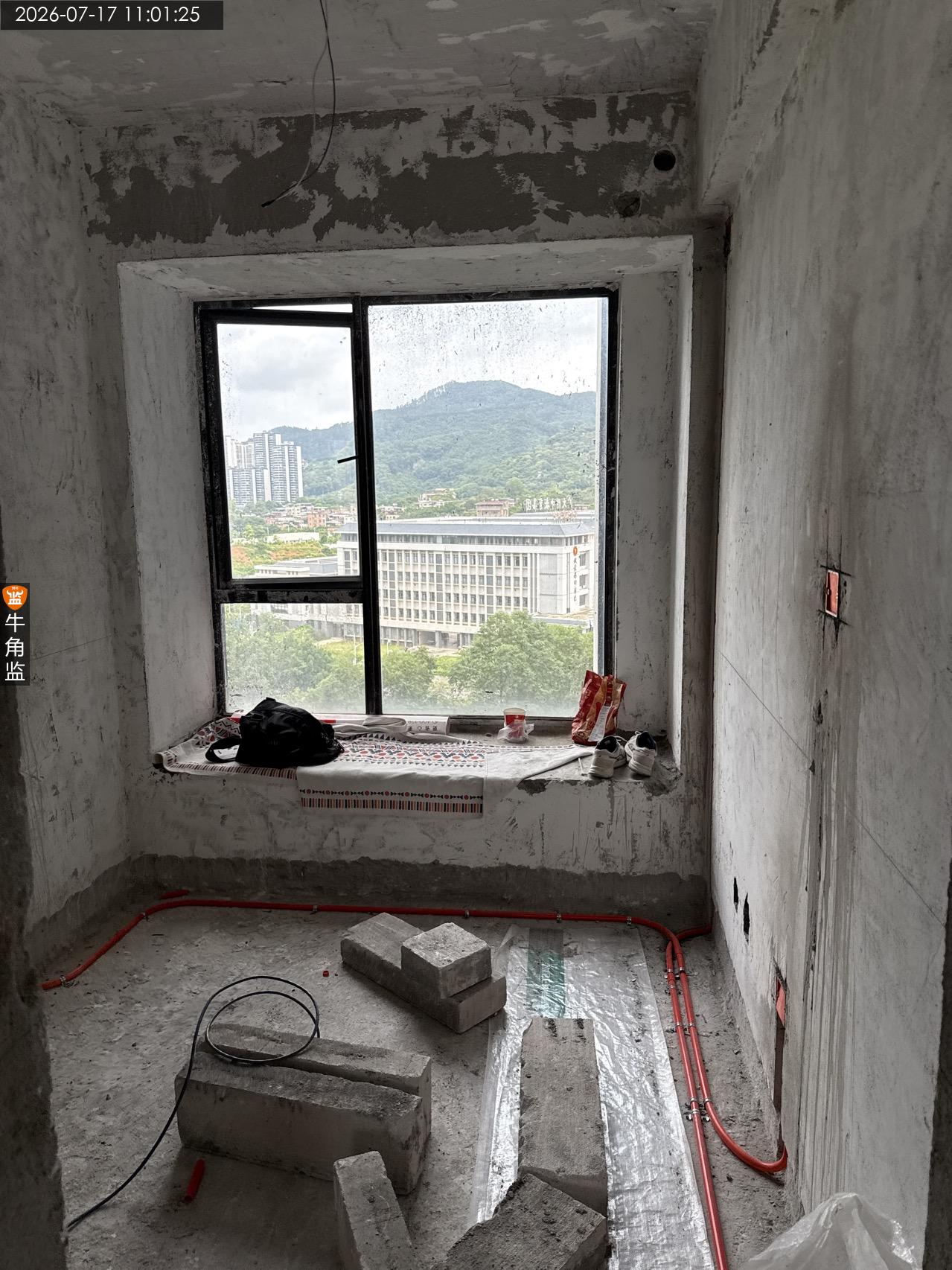

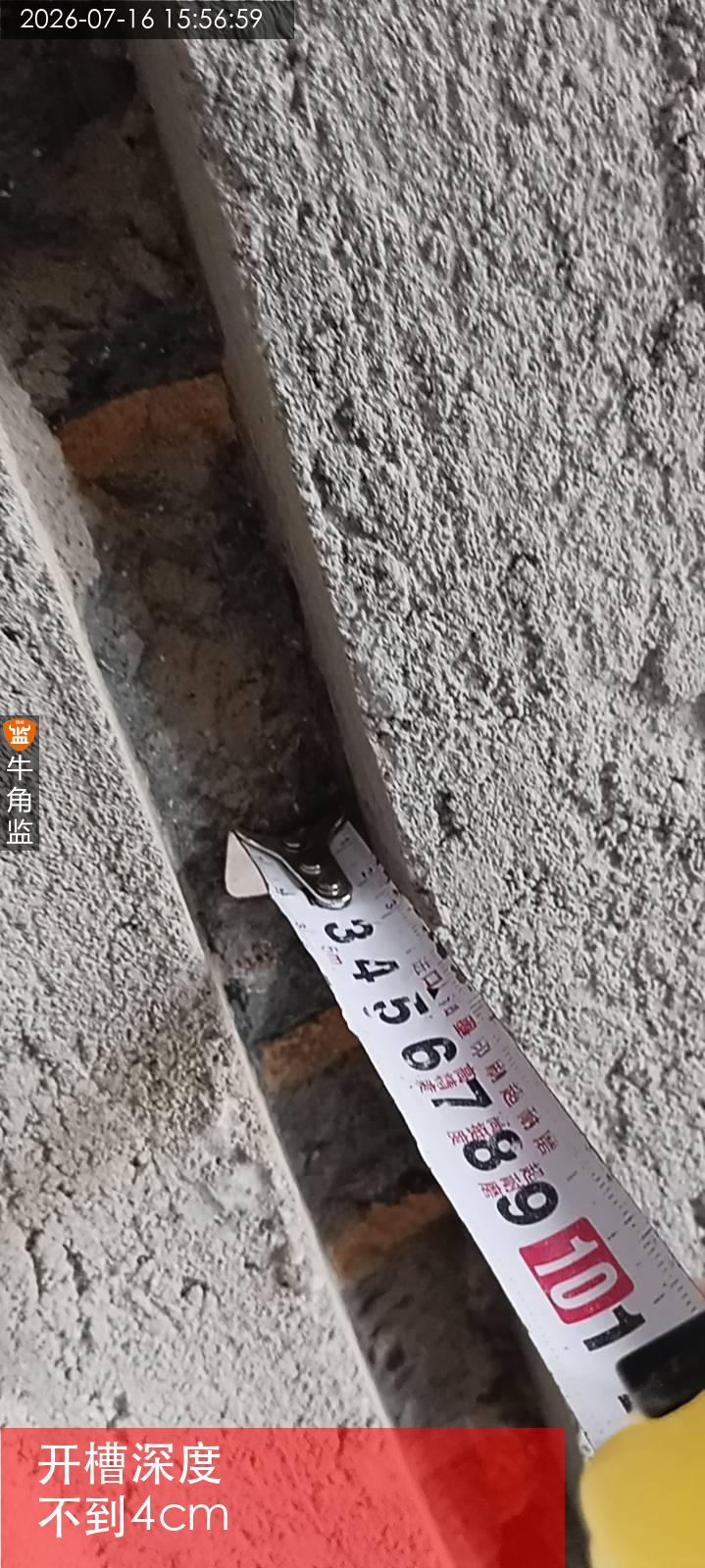

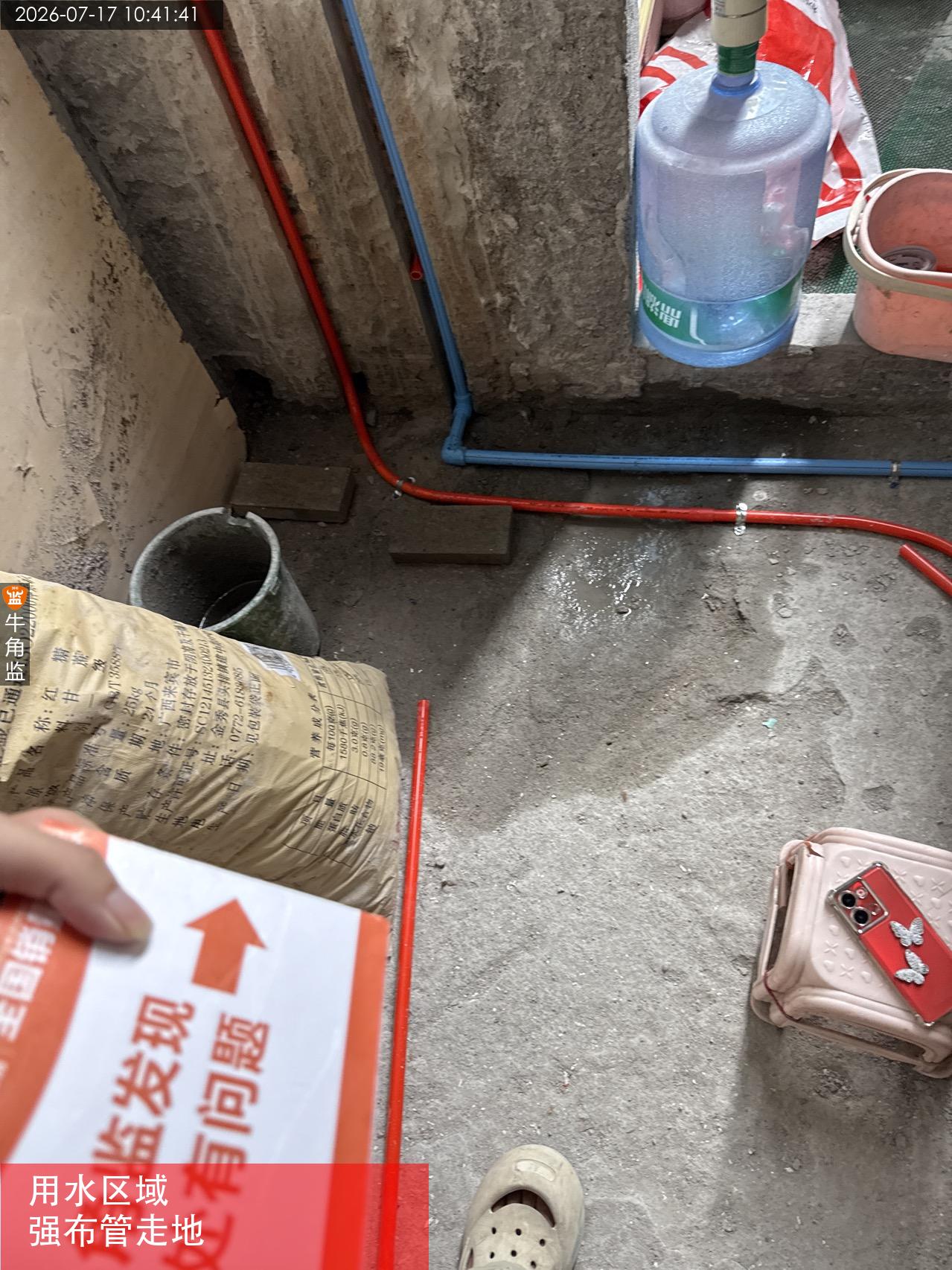

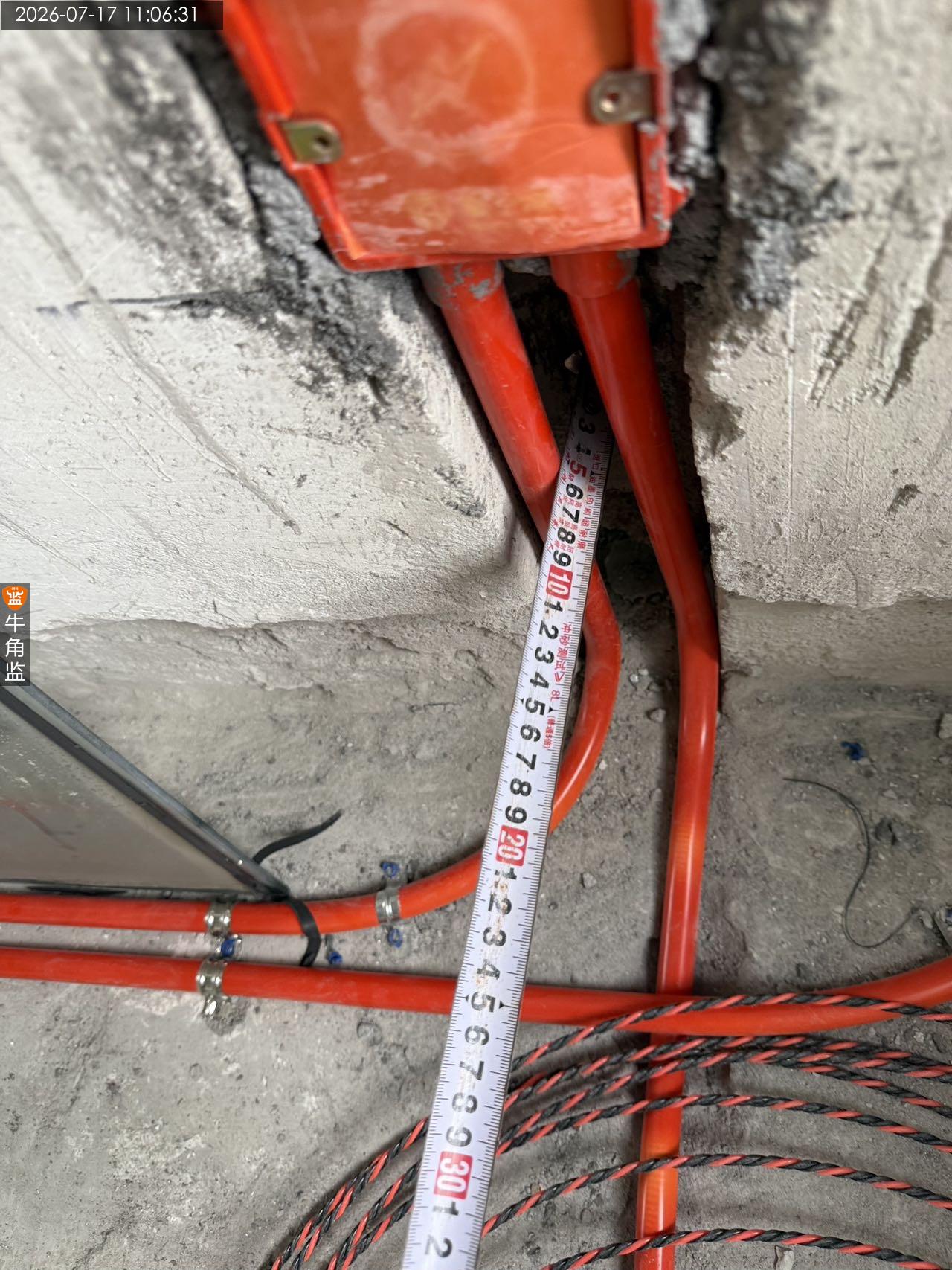

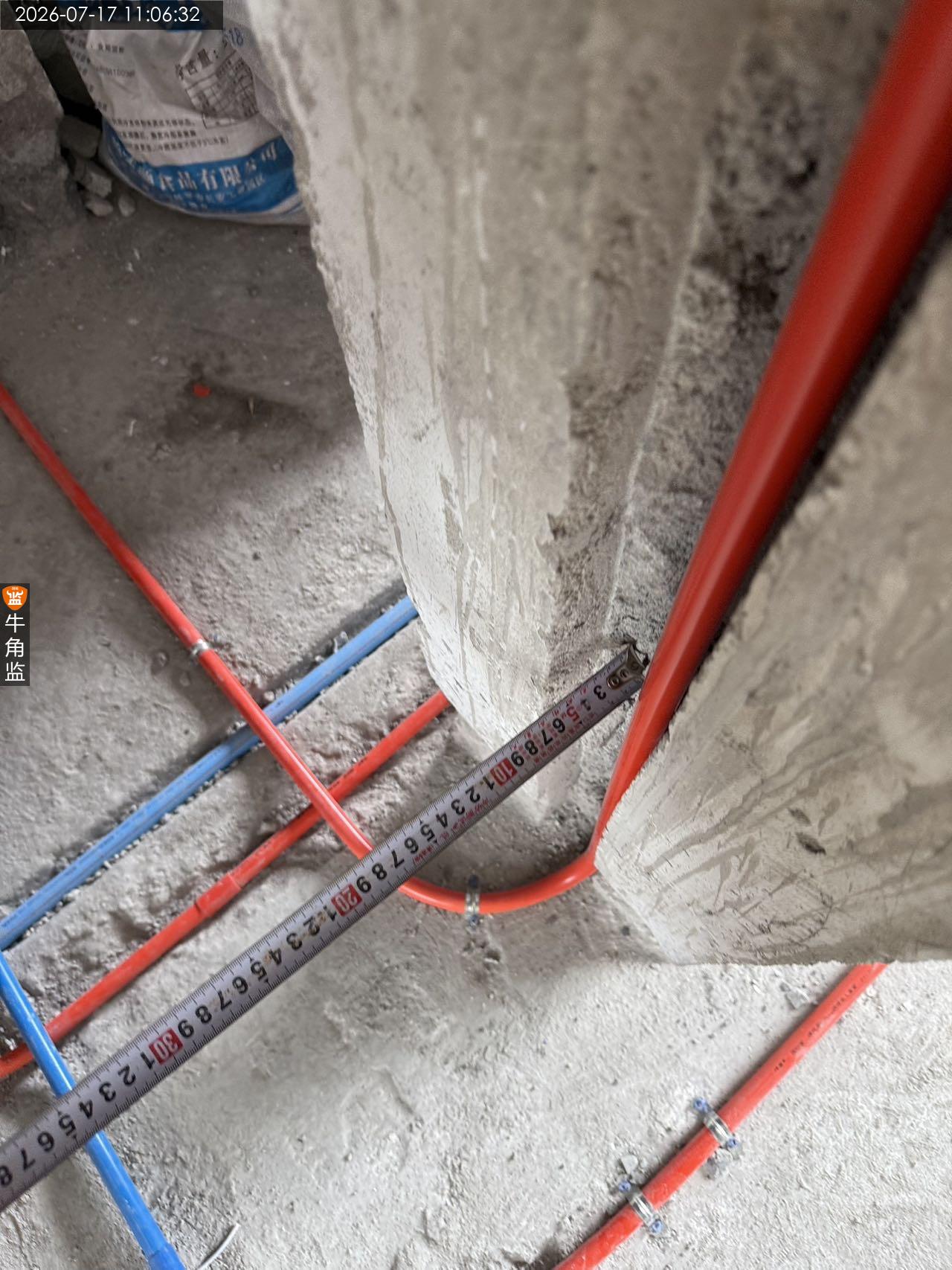

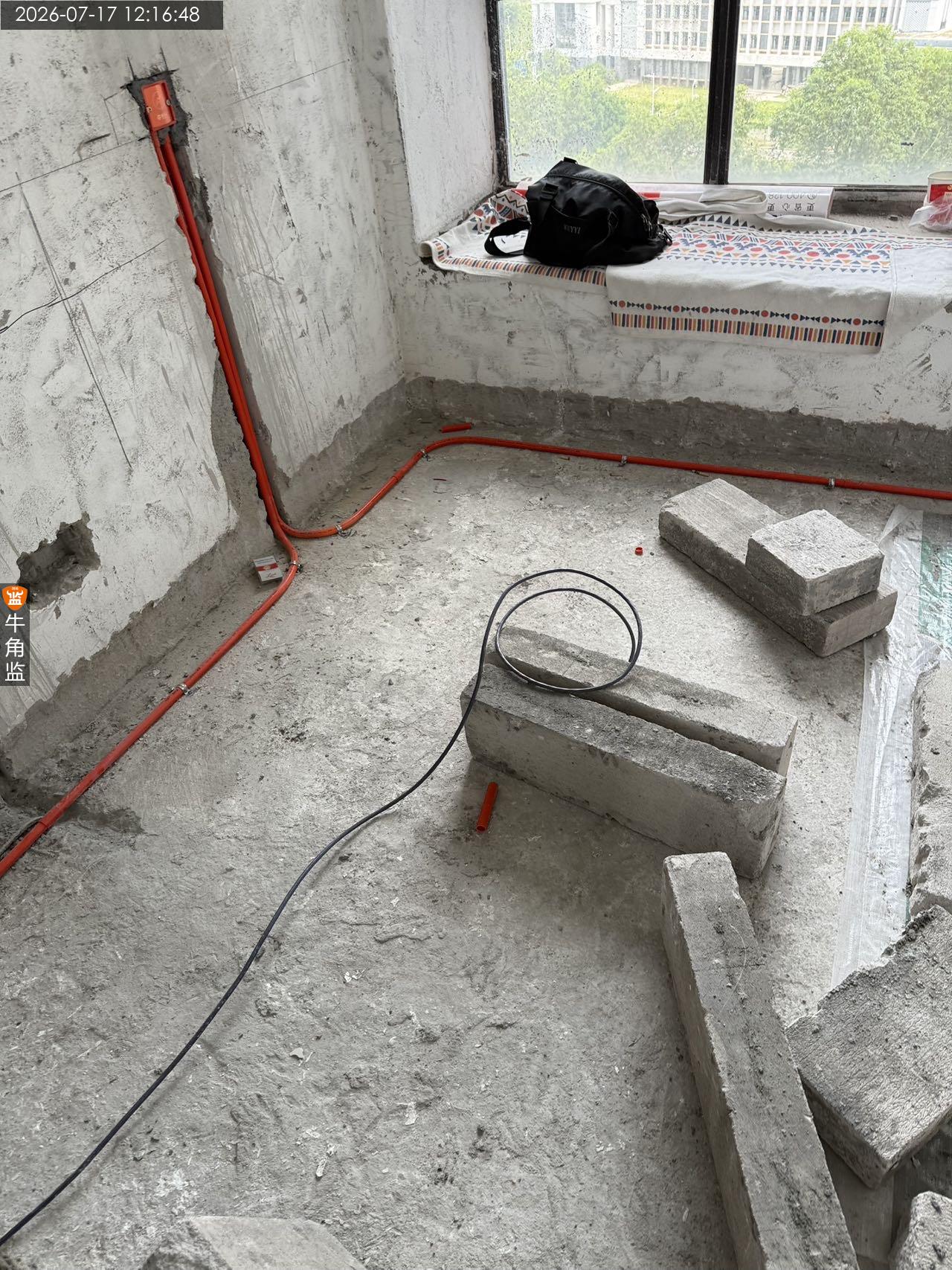

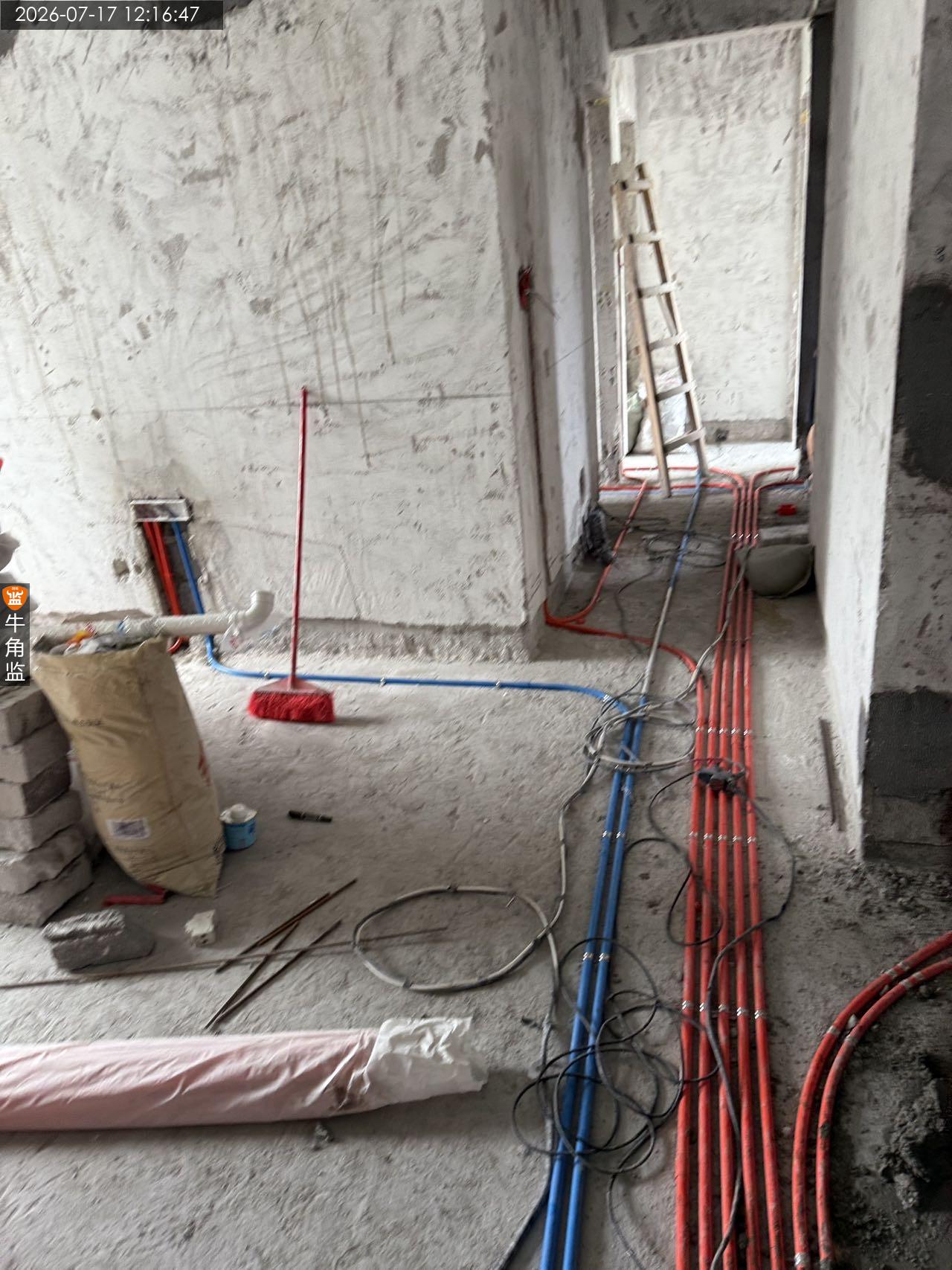

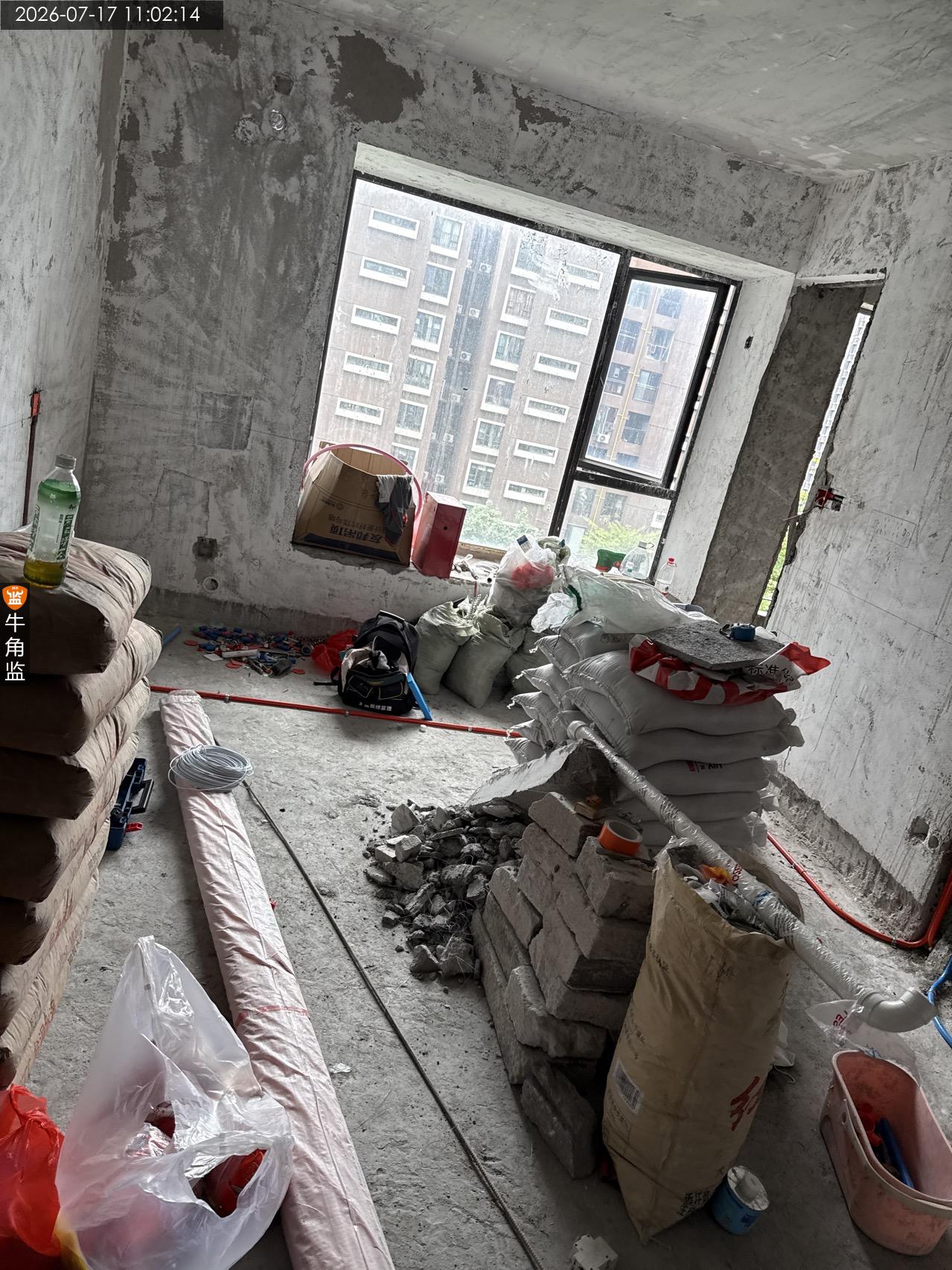

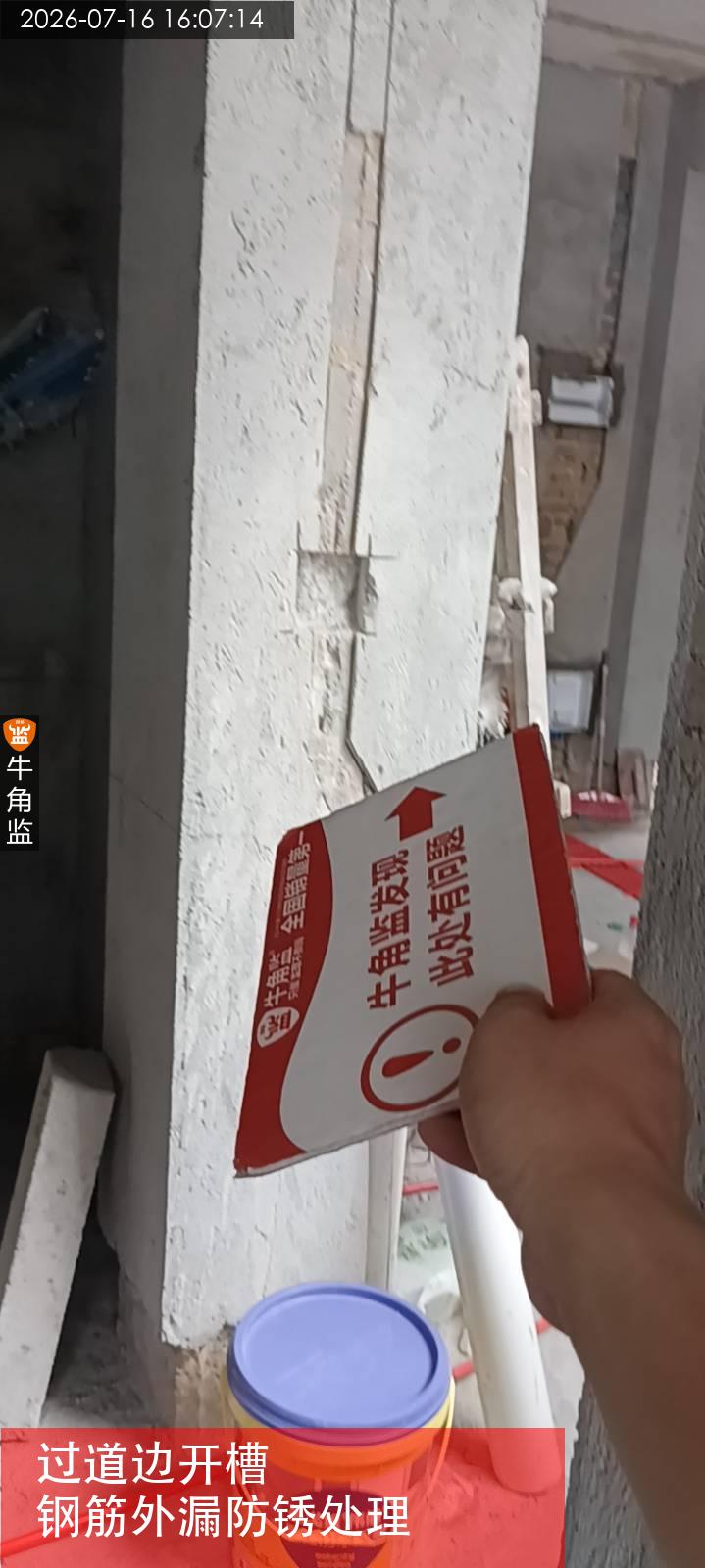

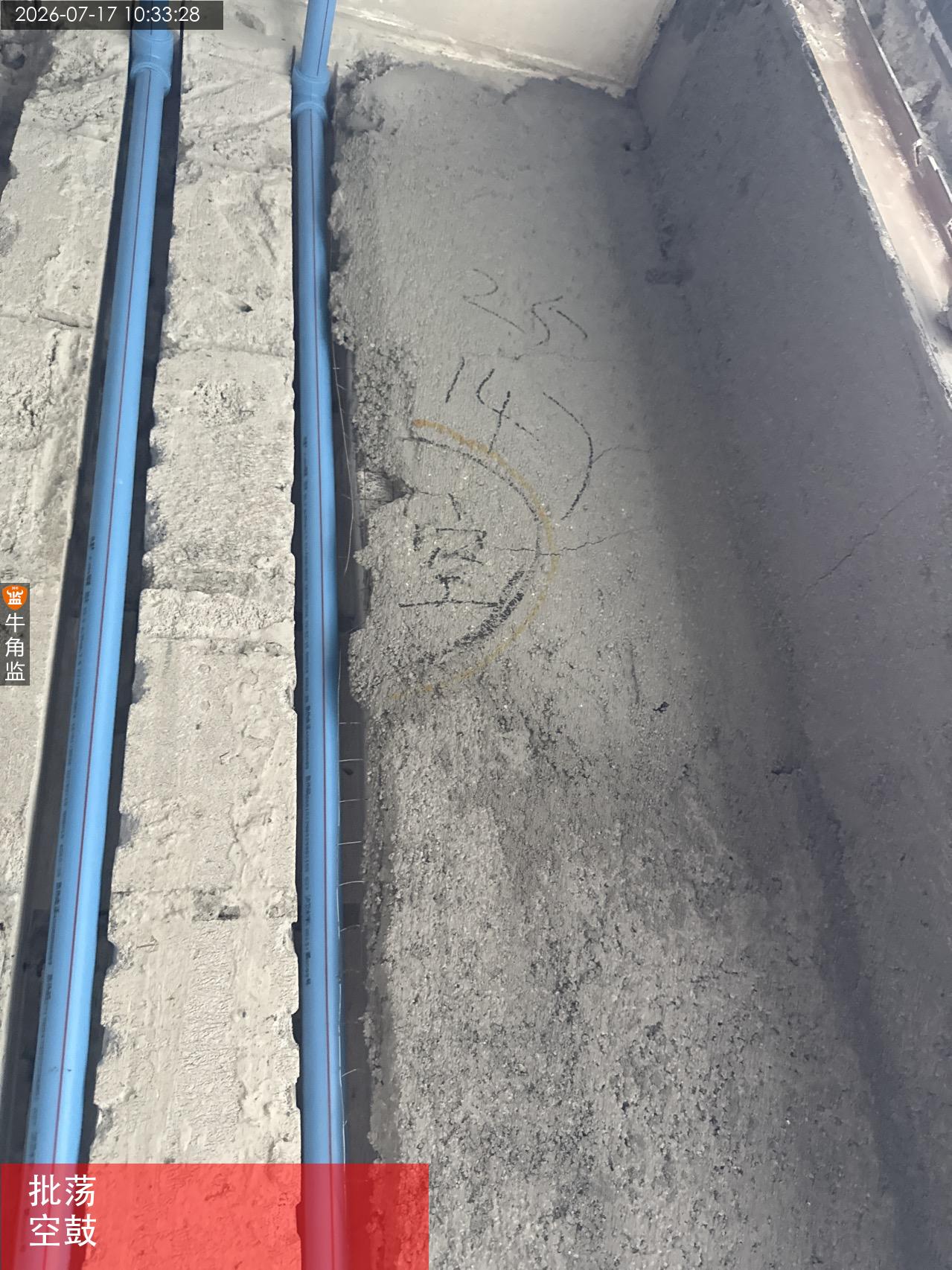

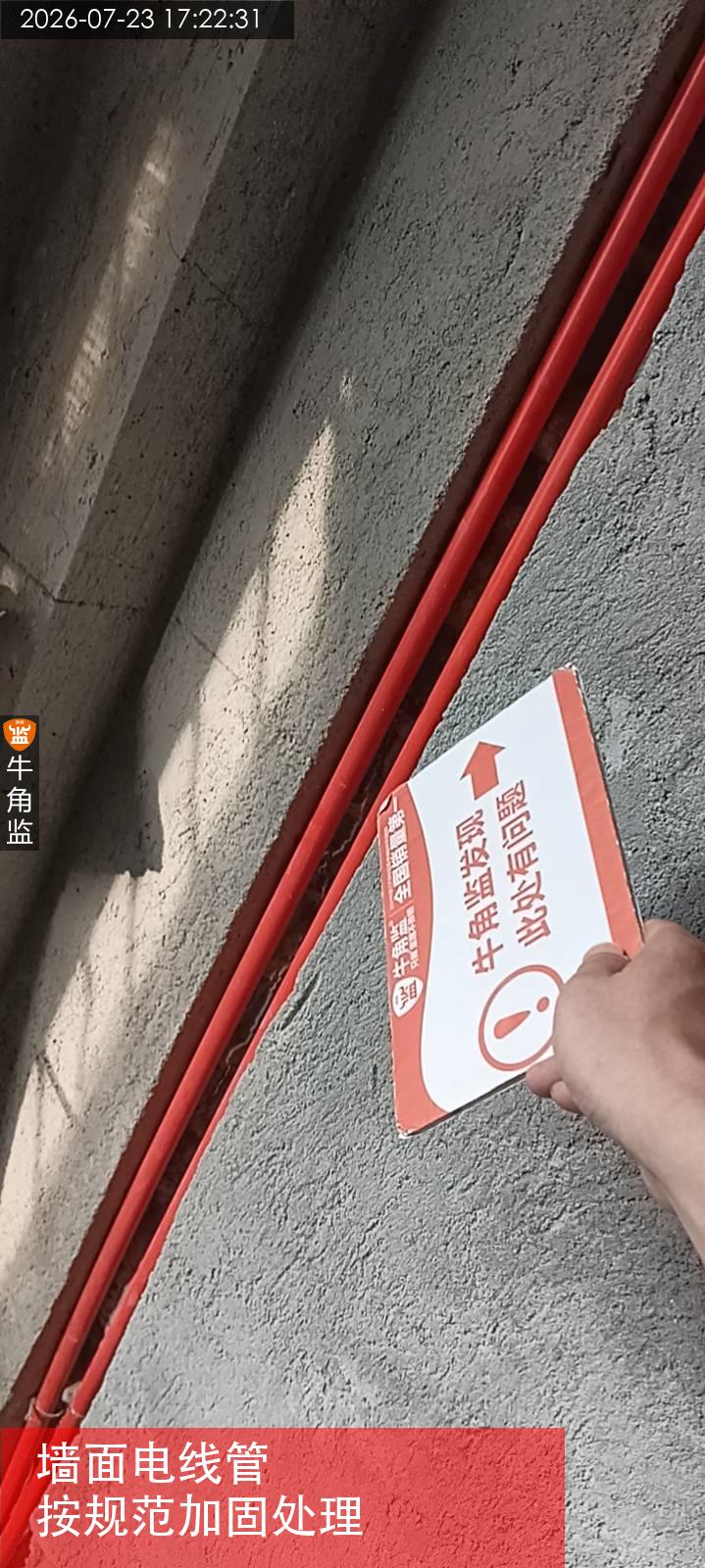

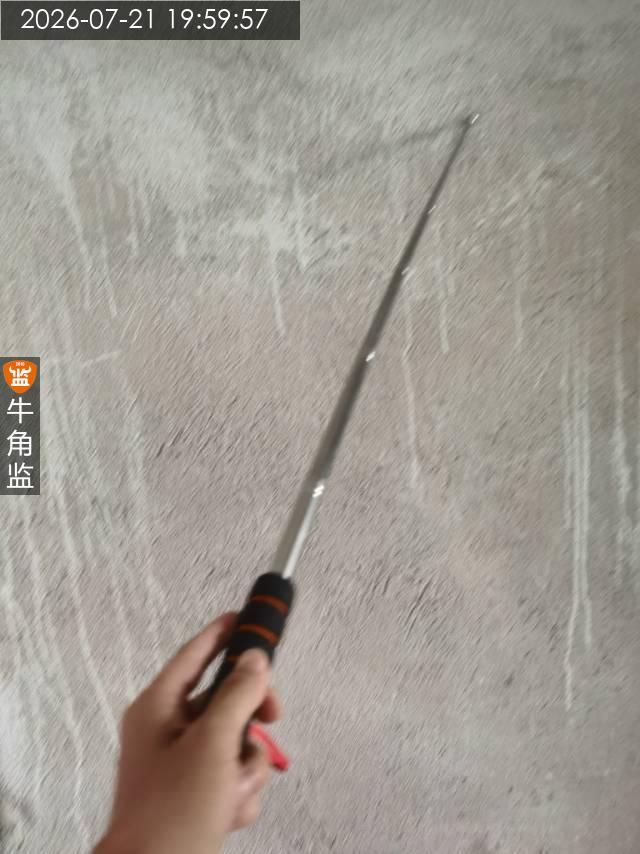

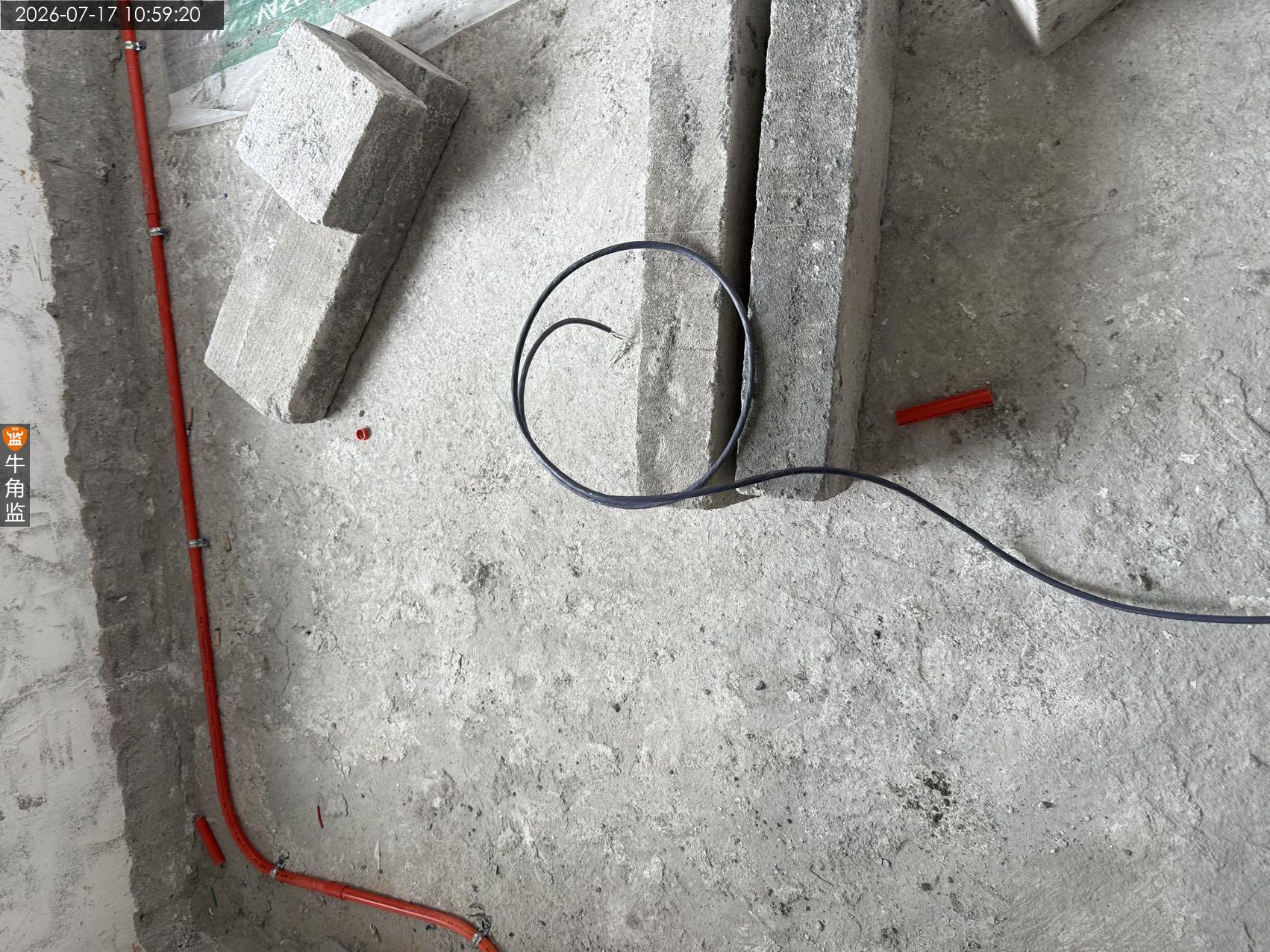

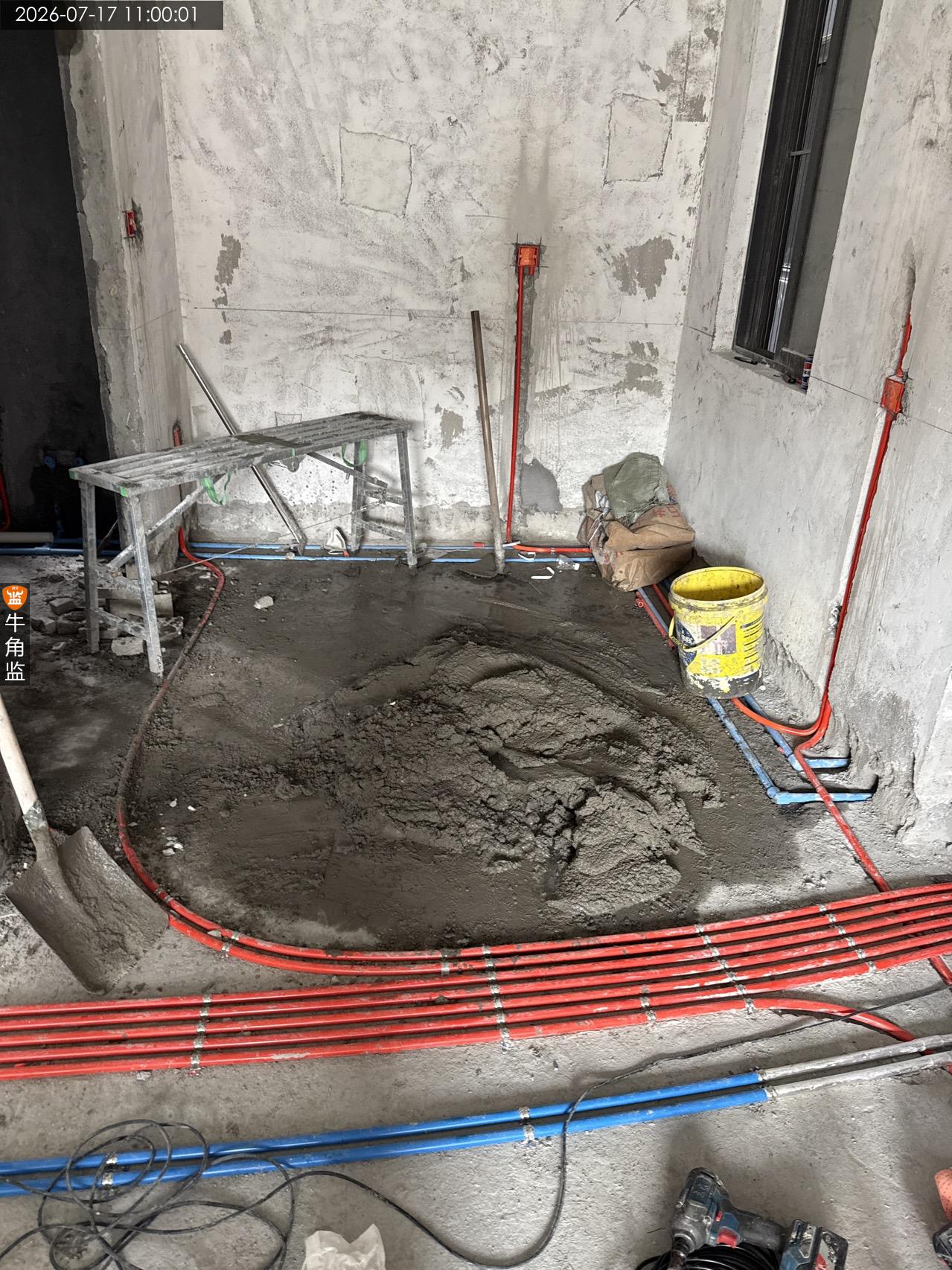

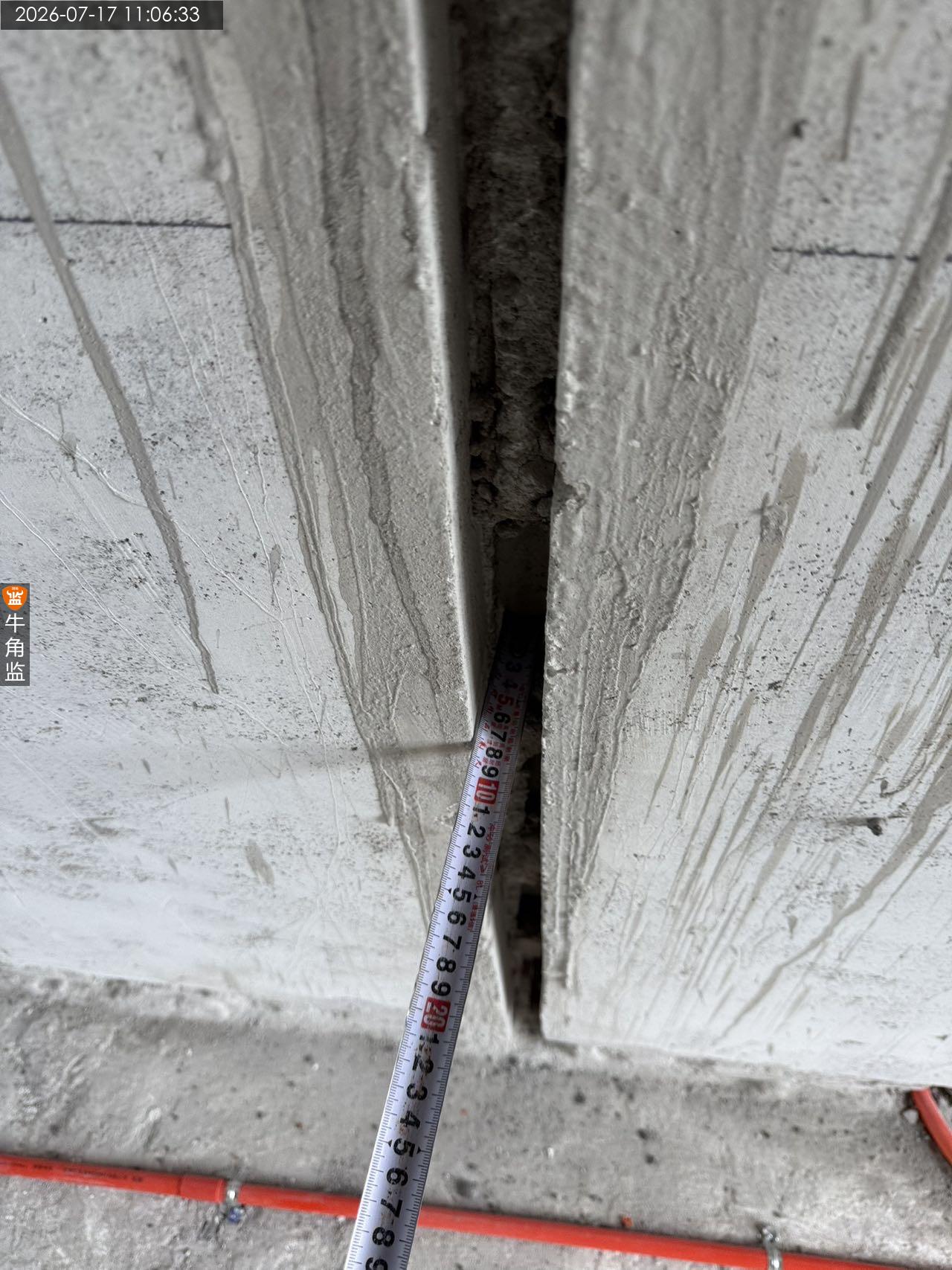

监理师总结 本次检查为开槽巡检总结如下 一、本次检查内容及概述 现场2工人施工,本次主要检查闭现场开槽施工情况,所使用工具为空鼓锤,卷尺等。 二、往期隐患整改情况 往期隐患部分未处理完楼顶漏水,今天发现问题,应当提醒施工方及时整改。检查水电材料品牌,按合同约定提供,检测质量正常,继续施工。 三、本次检查发现问题: 1、水电开槽后,局部开槽深度不到4cm,3cm,差一点点,现场已经沟通问题。;整改建议:现场已经沟通,电工继续开槽处理,按要求整改到位。 2、进儿童房过道边柱子,水电开槽后有钢筋外漏的情况,现场已经沟通问题。;整改建议:现场已经沟通施工方水电开完槽以后,所有钢筋外漏的必须要做好铁红防锈漆防锈处理,再往后施工,按要求整改到位。 四,后续施工建议,水电材料验收及开槽巡检: 1、根据用电负荷选择合适规格的电线,避免过载。 2、相线、零线、地线要按规定颜色区分,便于识别和维护。 3、线管要固定牢固,排列整齐,弯曲处要符合规范。 4、强弱电布线要保持一定距离,交叉处强弱电管同时包裹锡箔纸,防止信号干扰。 5、水电路交叉时应遵循电上水下原则。 6、底盒安装平整牢固,与墙面平齐。 7、水管建议做保温棉。 8、水管穿墙需要做套管处理。 9、pvc排水管注意做好隔音处理。 10、马桶水电位置 到坑距中心间距25公分。
2026-07-16
越秀区淘********0612
设 计 师:卢工
施工队长:余工
工地面积:60.00㎡
装修总价:0.00
本次评价:C
本次评语:

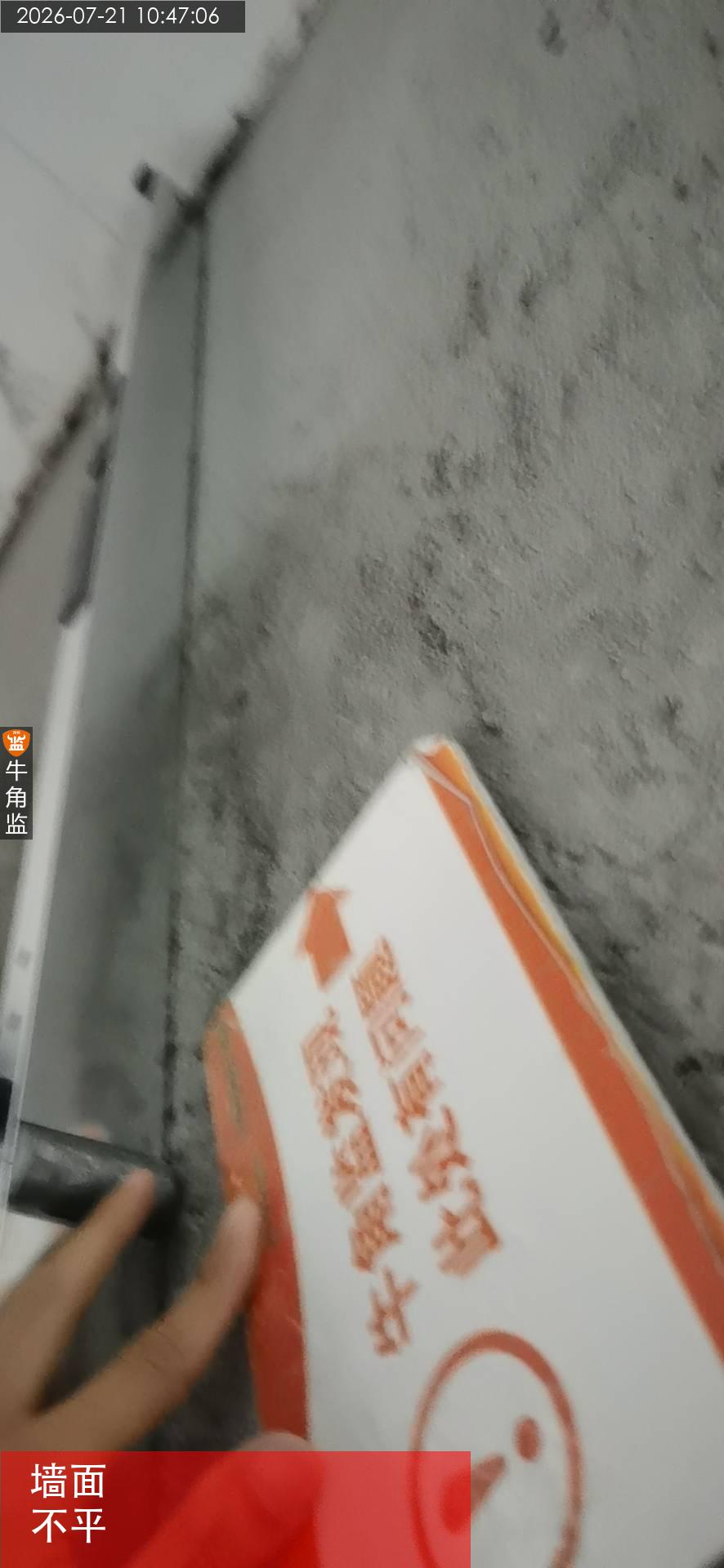

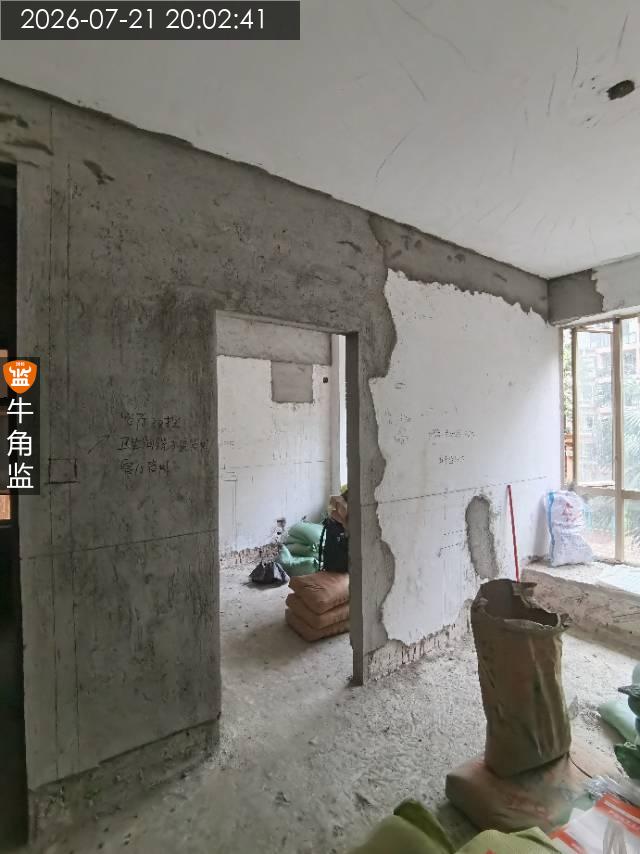

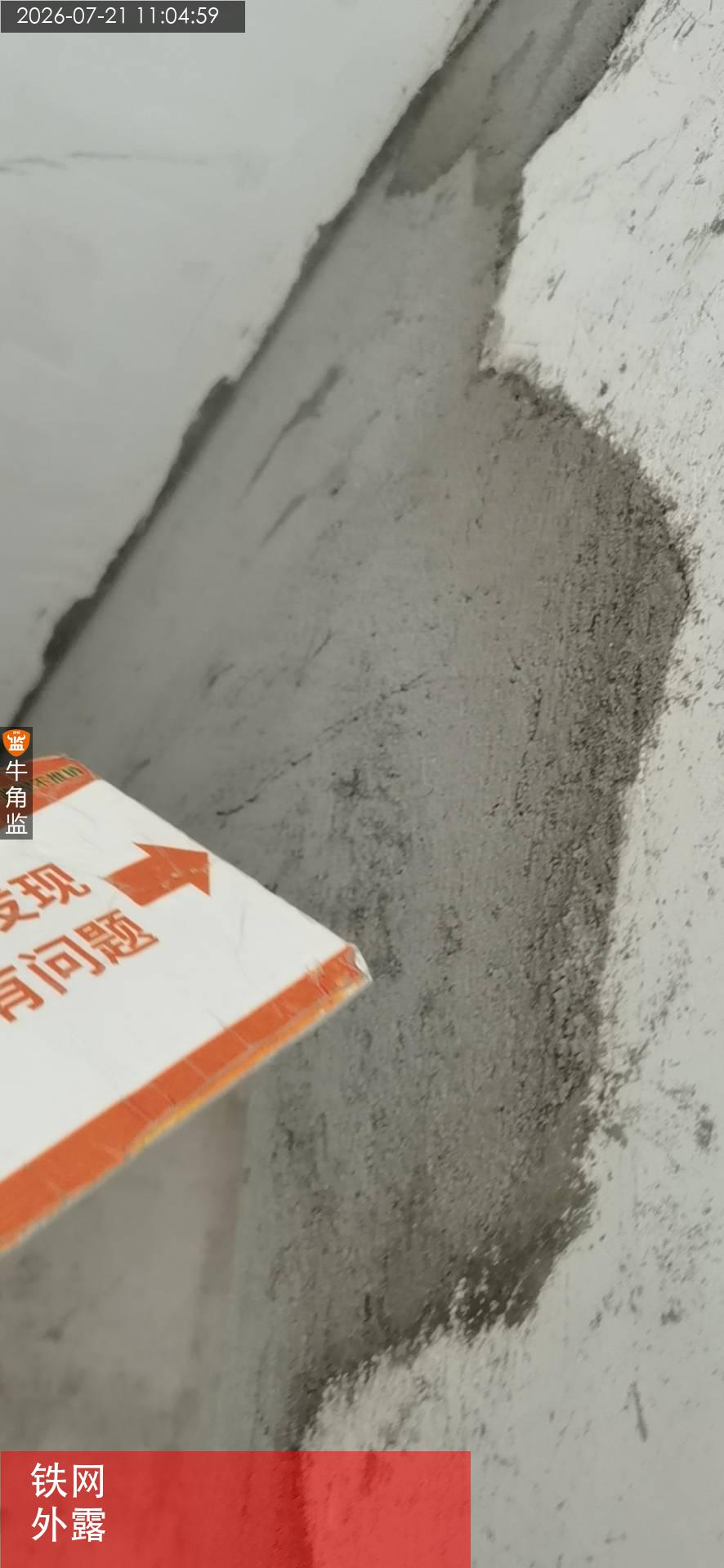

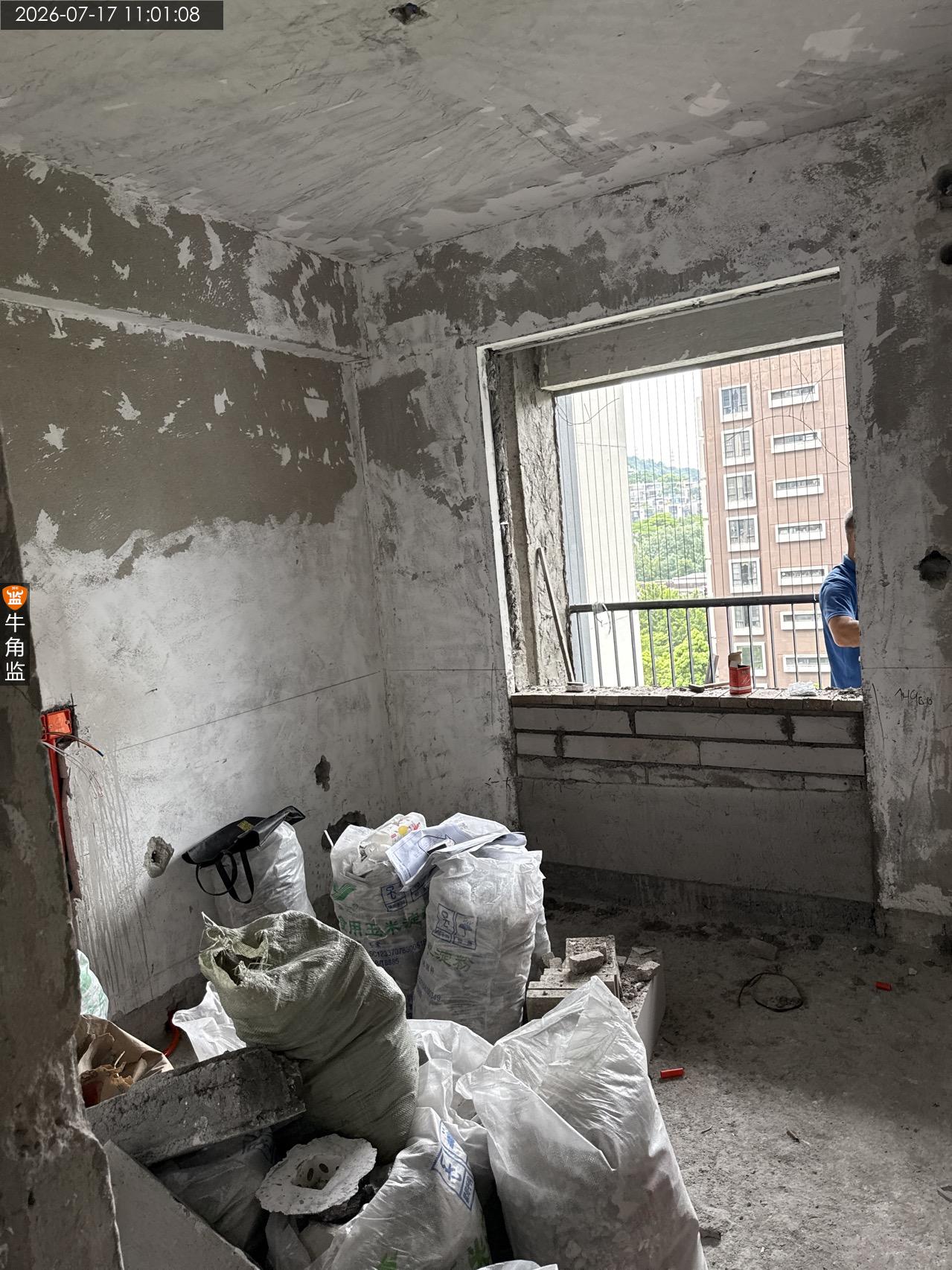

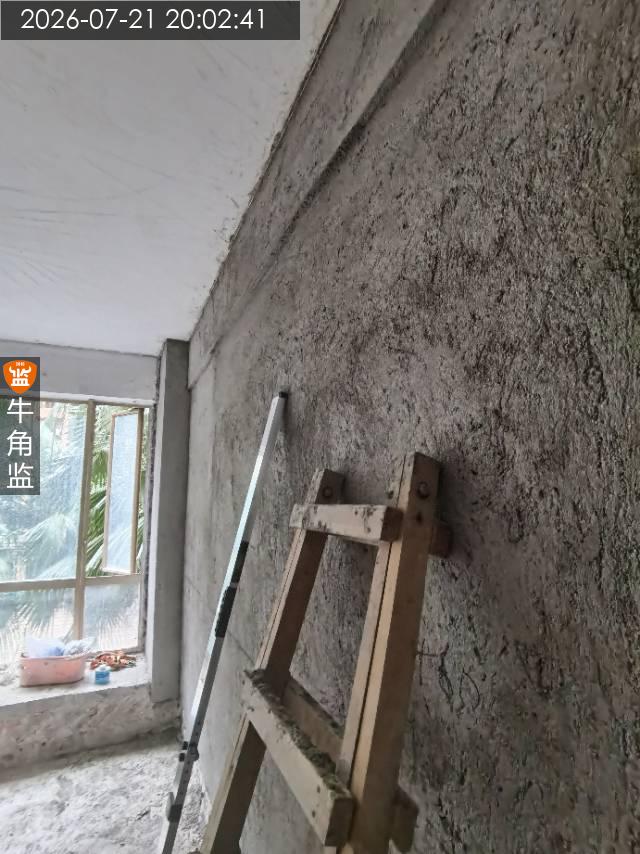

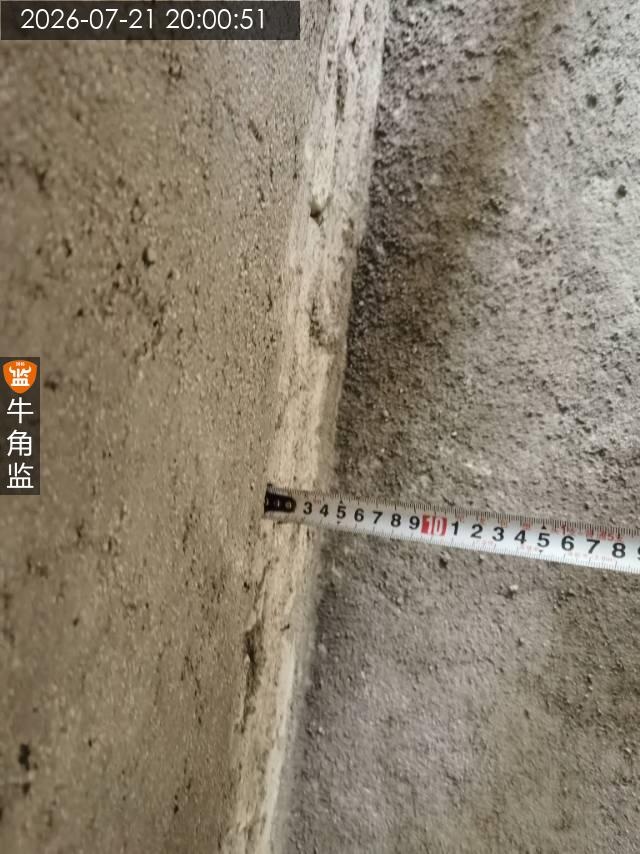

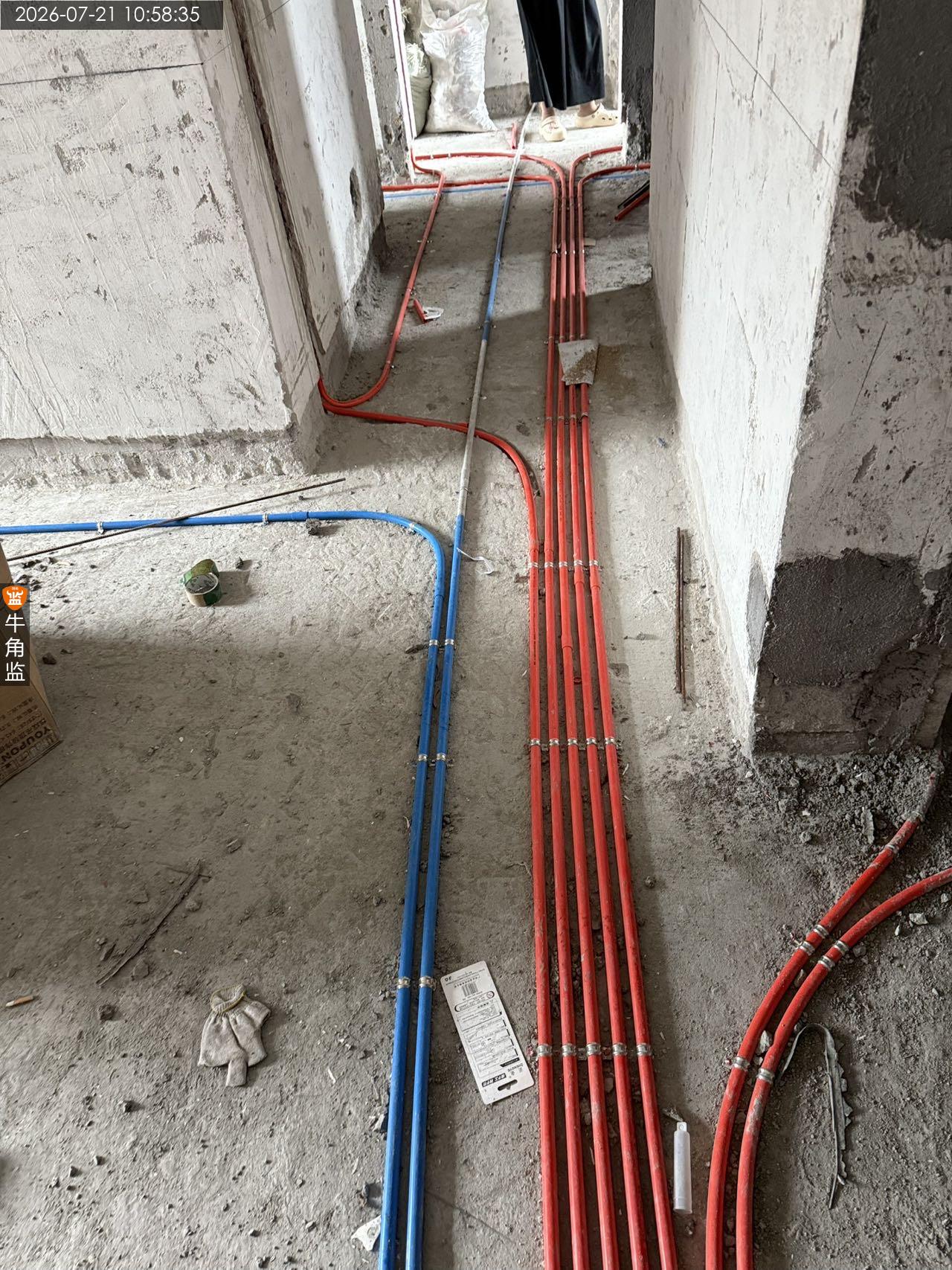

监理师总结 本次检查为砌筑批荡总结如下 一、本次检查内容及概述 现场4工人施工,本次主要检查砌筑批荡施工情况,所使用工具为空鼓锤,卷尺等。 二、往期隐患整改情况 往期隐患部分已经处理一次,今天发现问题,应当提醒施工方及时整改 三、本次检查发现问题: 1、全屋的梁底漏批荡,局部梁边批荡未修补平整,阴阳角方正。;整改建议:要求施工方后面修补批荡处理,按要求整改到位。 2、全屋的新批荡未挂钢丝网,现场检测未检测到钢丝网。厨房钢丝网几处外漏。;整改建议:现场沟通,要求施工方按合同约定工艺施工,沟通处理。钢丝网外漏,切割处理,按要求整改到位。 3、天花的平整度存在误差的情况,还有天花的黄泥巴,阴角位及局部的泥巴未清理干净。;整改建议:现场沟通施工方,后面统一找平处理和泥巴打拆清理干净处理,按要求整改到位。 4、厨房区域天花墙面外墙渗水,客厅阳台天花外墙渗水。;整改建议:沟通施工方做好墙外墙天花的防水处理,他要求整改到位。 四、后续施工建议提醒: 1、中央空调、新风系统要进场施工,与水电隐蔽改造同步。净水系统预装机器要进场。 2、确定各种设备安装位置、孔位、进出风口等。 3、瓷砖下单,加工砖、线条等开始加工,预备送货进场。 4、预约燃气公司改管。 5、确定马桶的孔距、浴缸、鱼缸的规格排水位置等。 五、后续工段工艺交底: 1、水电不可同槽,强弱电不可同槽间距要求20cm以上,强弱电箱间距50cm,插座距燃气表最低40cm。 2、穿线量不超过管径的40%,弱电专管专线,强弱电交叉要包锡箔纸防干扰。 3、非承重墙横向开槽不得超过50cm,开槽建议先切后凿。 4、管线固定卡水路间距30cm,电管60cm。 5、回路配置用水区域单独回路,单租回路专线线路专管专线,大功率电器专线回路,插座至少分2组回路。 6、强电管距不小于2cm,避免后期空鼓。 7、用水区域电路走天花,水管爬墙进不可穿门槛破坏防水挡水功能。
2026-07-09
黄埔区万********5479
设 计 师:未知
施工队长:赵工
工地面积:88.00㎡
装修总价:0.00
本次评价:E
本次评语:

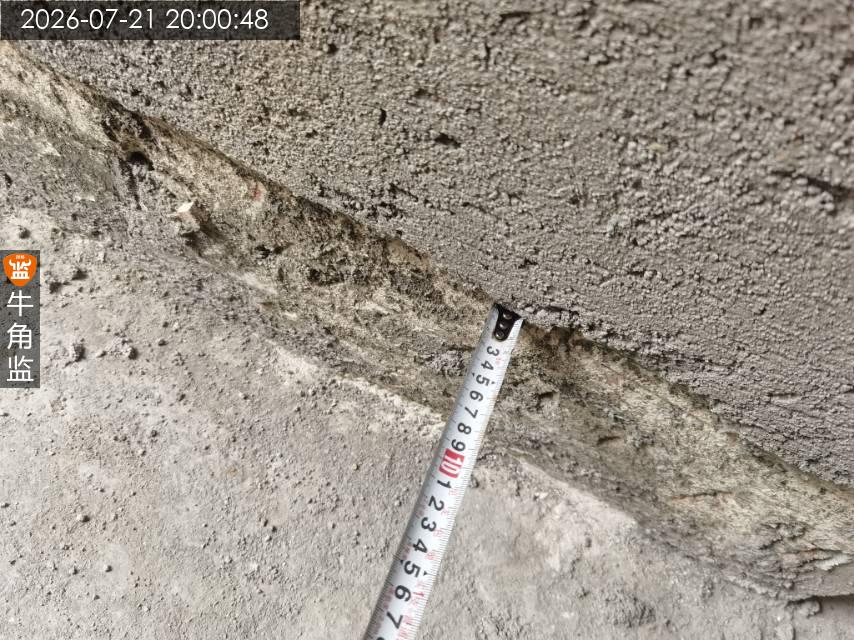

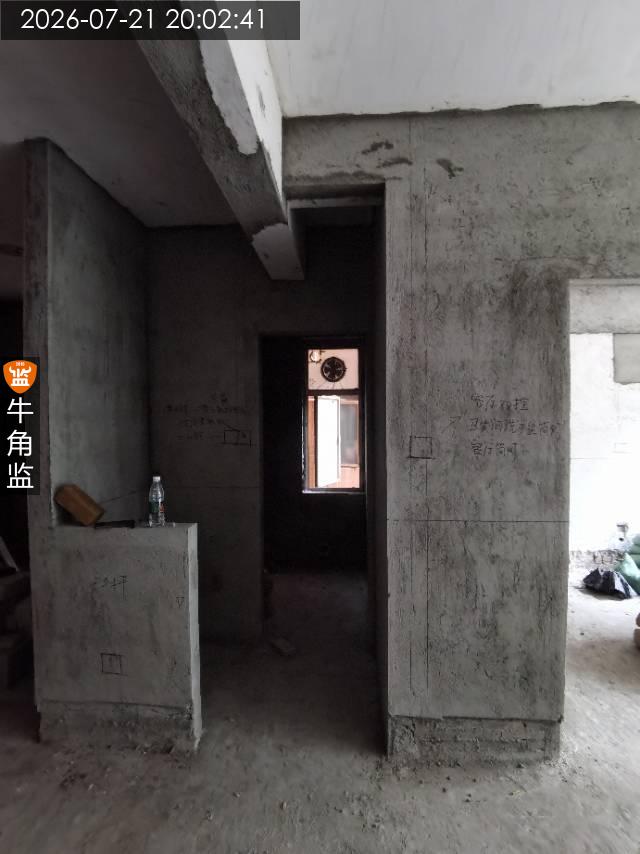

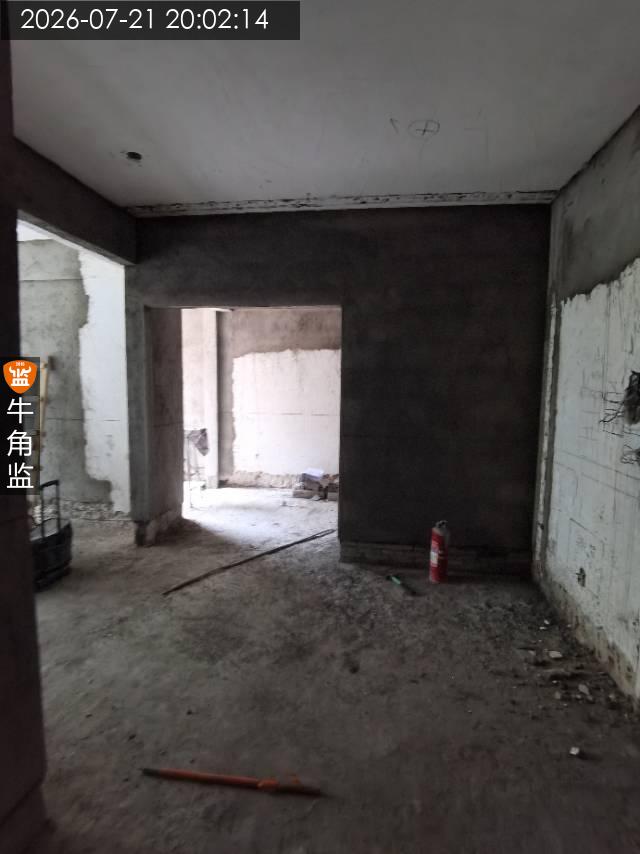

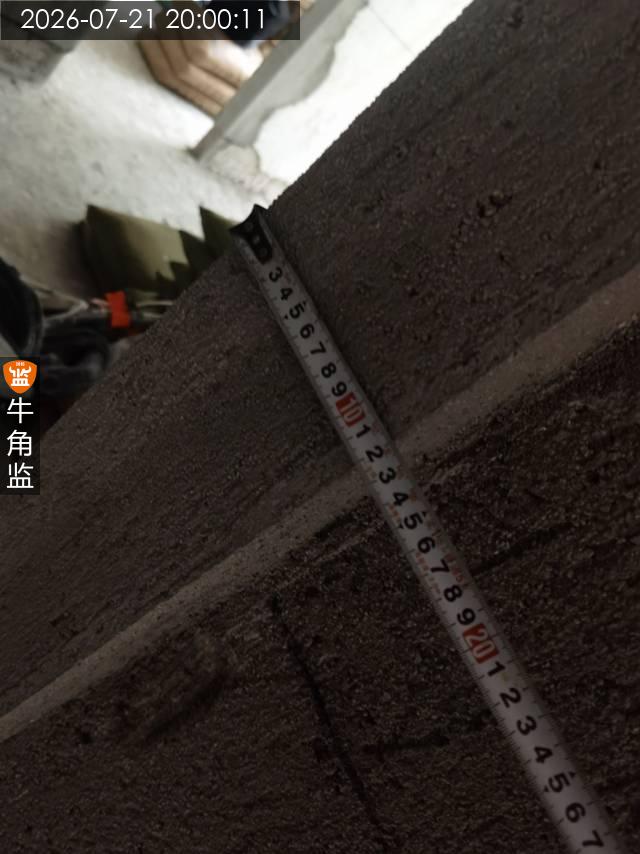

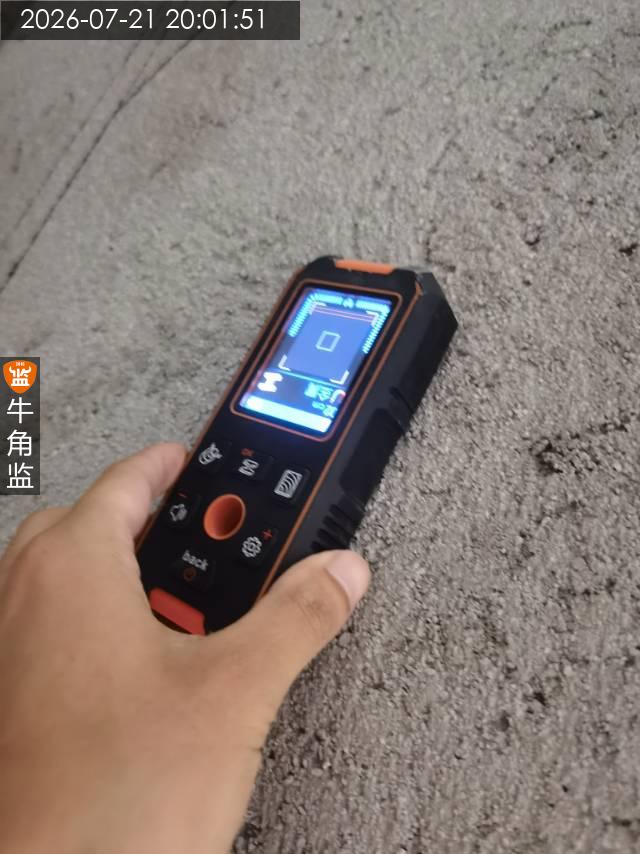

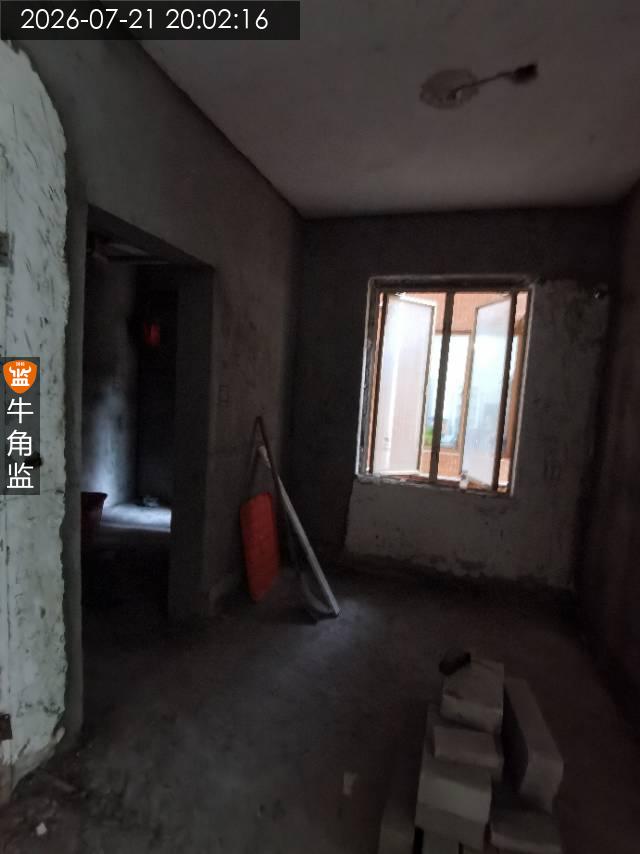

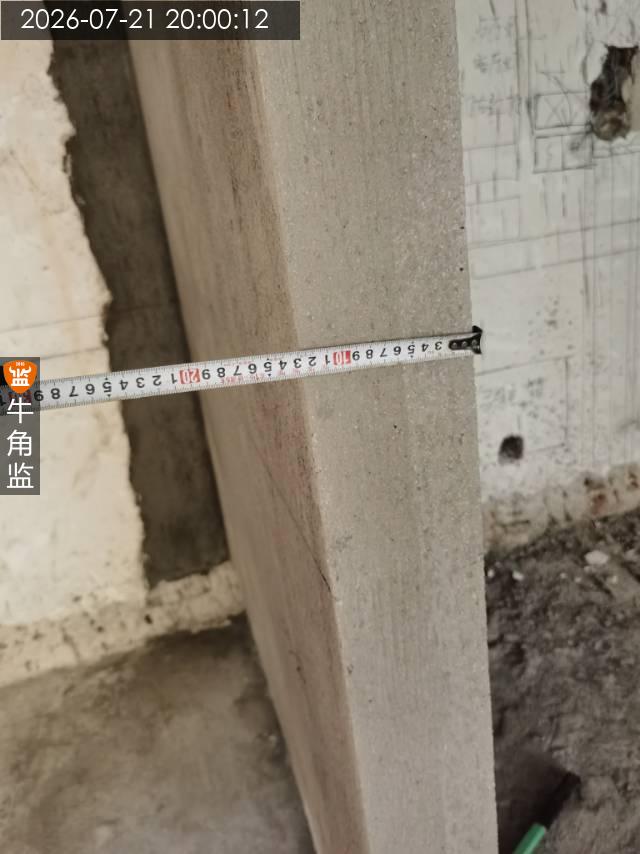

本次砌墙批荡验收检查情况如下 本次检查内容及往期隐惠整改情况 1、今日一位师傅正在铲厨房天花的腻子 2、本次检查使用工具,水平仪,空鼓锤,直角尺。 往期隐患问题复检 1、往期问题未整改,新旧墙交接处未植钢筋,新旧墙交接处未挂网,需要拆除重新按规范施工,卫生间新倒防水地梁,离地完成面没有20公分。墙面新批荡存在大面积空鼓。需要继续整改,整改后需要拍照拍视频留底。 本次检查发现问题,整改建议及注意事项。 1、新扩门洞未使用预制梁,后期有下坠压变形门框的隐患。整改建议:要求使用三根八厘的钢筋加水泥砂浆倒制进墙15公分以上,现场条件不能满足时,以最大限度进深要求。 2、新批荡垂直平整度误差大于5mm以上,最大偏差1公分,角度误差大于6mm,影响后期安装收口美观;整改建议:厨卫区域建议后期贴墙砖修正。扇灰墙面建议冲筋找平修复要求误差小于3mm。 3、现场砌墙尺寸与图纸对不上,需确认是否有改动,需找设计师确认尺寸改动是否影响后期设计及安装使用。 后期施工建议 1.新批荡24小时后建议洒水养护,3到7天每天不少于二遍。 2.考虑做智能开关,需求提前开关预留零线好,要求常开电器,大功率电器,均设置专线,专线单管设置。每个卫生间单独拉专线。普插不少于2组回路,照明单独分开。
2026-07-07
越秀区解********8309
设 计 师:未知
施工队长:赵工
工地面积:60.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次安装检查 本次检查内容以及往期隐患 1.使用相位仪检测插座安装情况。往期隐患问题尚未进行整改完毕 本次检查情况、整改建议以及后续施工建议 1.卫生间门安装误差较大,关门后存在明显缝隙,需要进行安装调整处理。 2.插座安装与墙面收口存在缝隙以及磕碰,需要进行油漆修补。 3.插座安装存在明显水平偏差,需要进行安装调整处理。 后续施工建议 1、墙面油漆破损、污染、裂缝,建议家具进场统一处理,家具进场局部会有破损刮花现象。 2、施工结算建议施工问题整改完成后,进行竣工结算 1、注意室内不要过多通风 防止室内快干 导致柜子天花开裂。 2、对房屋进行全面的清洁打扫,包括地面、墙面、天花板、家具、窗户等。清除装修过程中留下的灰尘、污渍和建筑垃圾。 3、根据房间的布局和自己的生活习惯,合理摆放家具和软装。避免家具摆放过于拥挤,影响室内的通风和采光。
2026-07-07
越秀区淘********0612
设 计 师:卢工
施工队长:余工
工地面积:60.00㎡
装修总价:0.00
本次评价:C
本次评语:

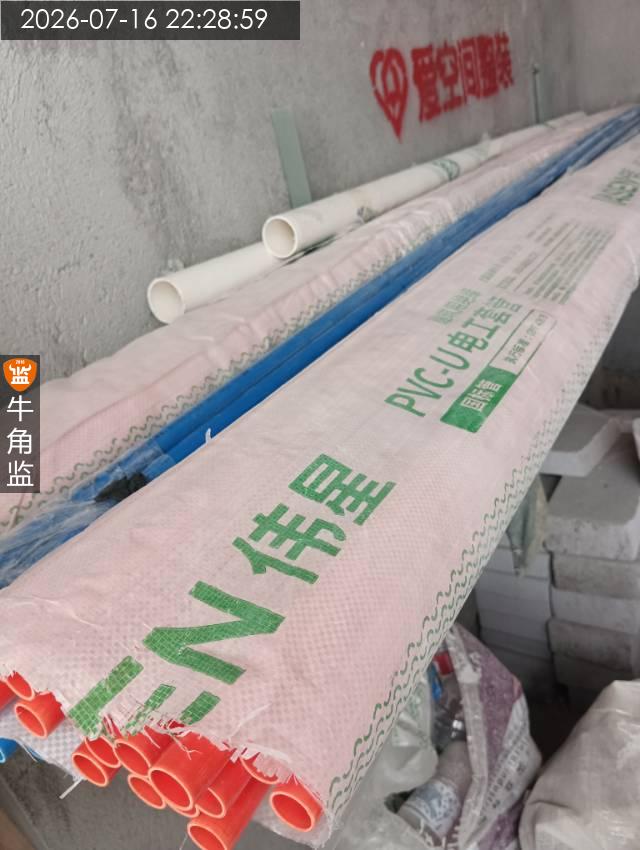

监理师总结 本次检查为砌筑墙体总结如下 一、本次检查内容及概述 现场无工人施工,本次主要检查砌筑施工情况,所使用工具为空鼓锤,卷尺等。 二、往期隐患整改情况 往期隐患部分未整改完,应当提醒施工方及时整改 三、本次检查发现问题: 1、新砌筑墙体,卧室隔墙与旧墙交界位一边未按要求放钢筋。;整改建议:要求施工方尽快加钢筋加固处理,按要求整改到位。 2、卧室门洞打开后,墙体松脱,还未加门头梁处理。;整改建议:现场已经浇筑门头梁需要尽快砌筑安装好门头梁加固处理,按要求整改到位。 3、新砌筑墙体,有几处砖裂 透明缝 小碎砖的情况。;整改建议:要求施工方砖裂要填充水泥砂浆连接处理,透明缝要填充密实,再挂网批荡。 四,后续施工注意事项: 1、确保基层表面干净、坚实,无油污、浮尘、松动等,提前湿润基层。 2、选用合格的水泥砂浆,控制好水泥、砂的比例和质量。 3、保证阴阳角顺直、方正,可使用专门工具进行修整。 4、抹灰完成后及时进行养护,防止砂浆过快干燥开裂。抹灰完成后注意洒水养护3到7天。 5、随时用靠尺等工具检查墙面平整度,及时调整。 6、厨房卫生间建议做归方处理,方便后续施工。 7、卫生间地面防水前,建议做找平处理。 9、新建墙需要挂钢丝网做加固处理,并做搭接处理。 10、木地板区域 建议和厂家沟通 厂家的安装要求,柜子区域水平高度误差控制在2毫米以内。 11、烟筒排气管 注意做加固处理 防止后期开裂反味。 厨房卫生间排水管注意预留检修口。
2026-07-02
天河区骏********4690
设 计 师:未知
施工队长:施工
工地面积:80.00㎡
装修总价:0.00
本次评价:C
本次评语:

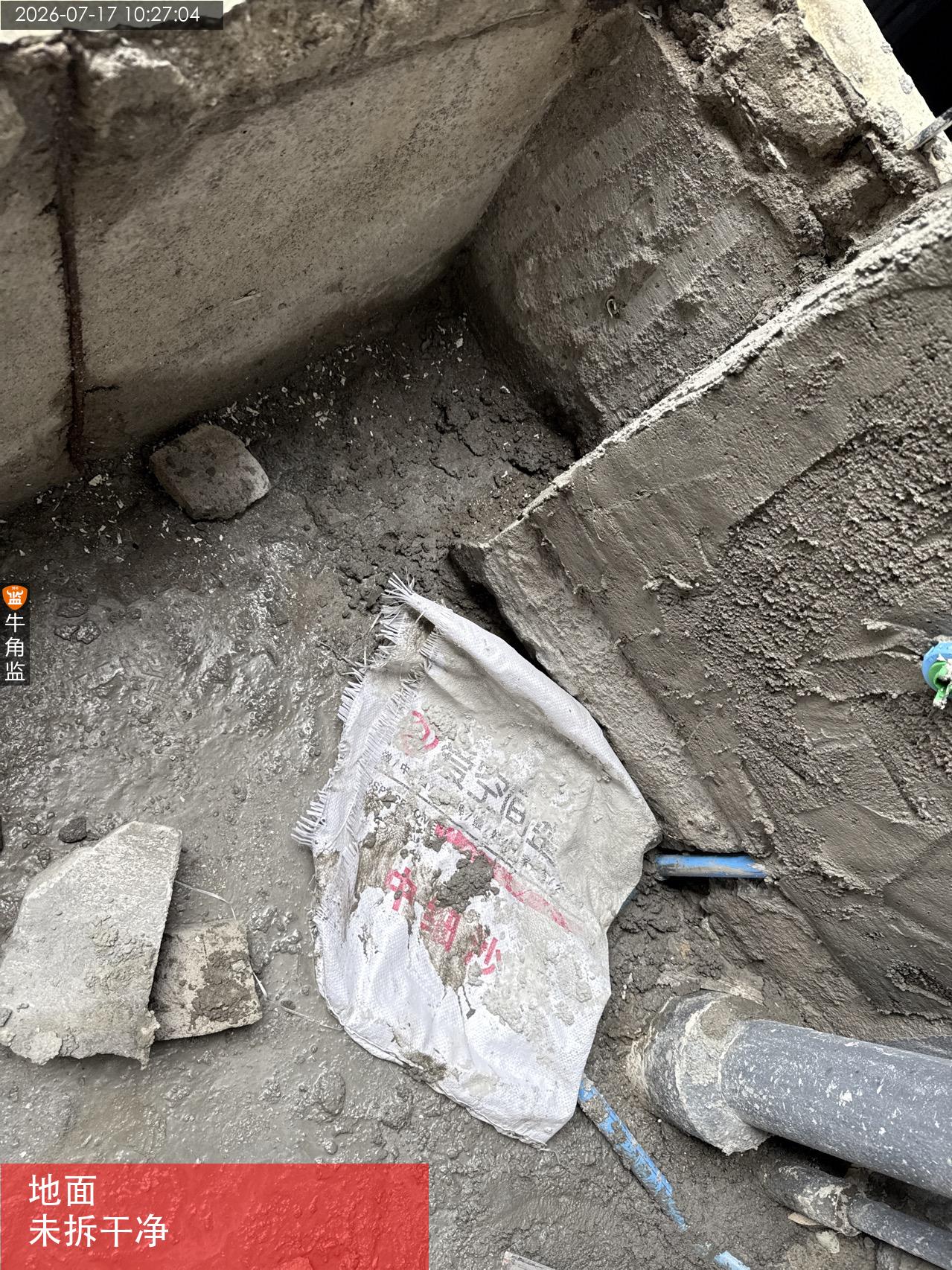

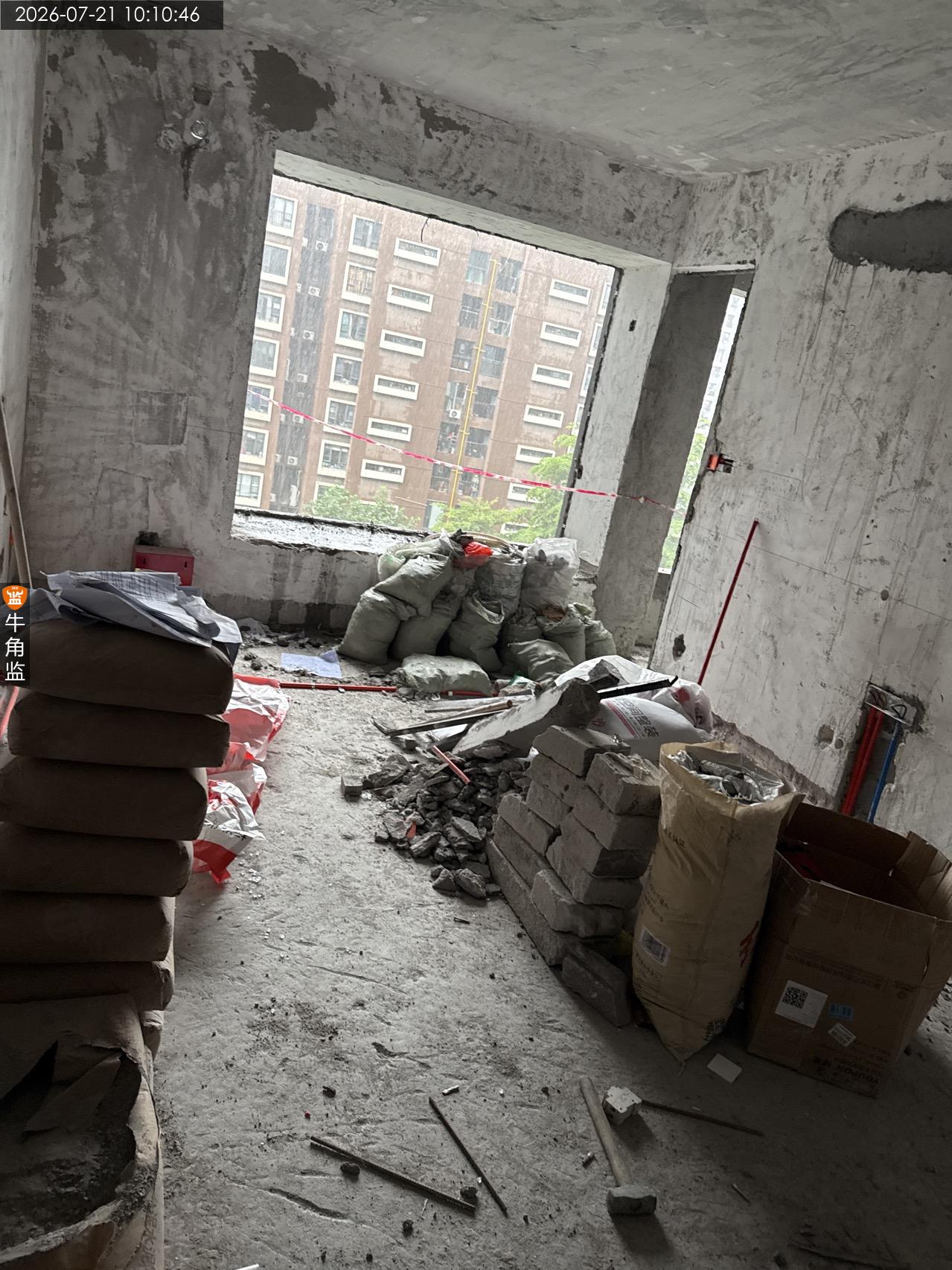

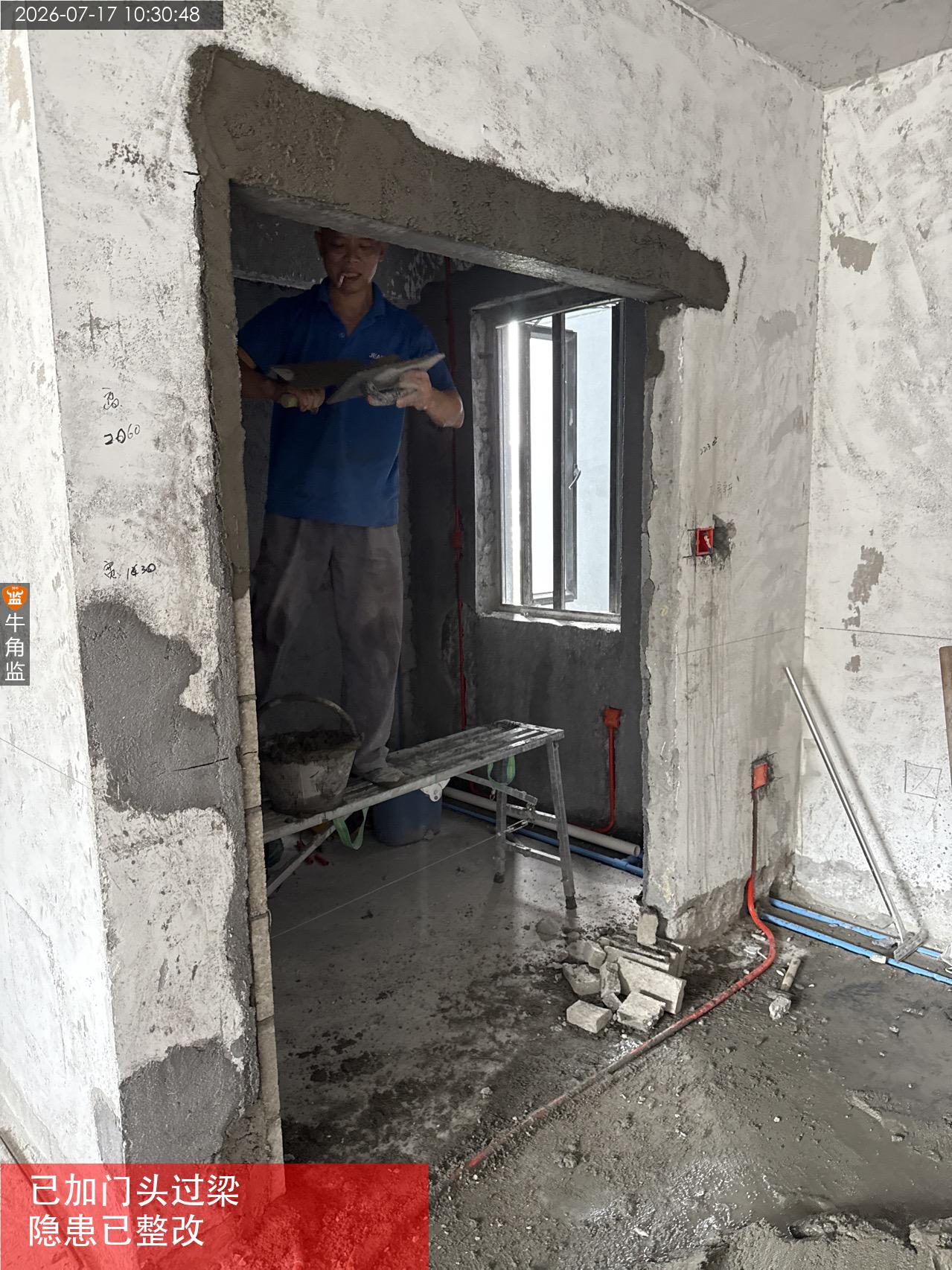

本次打拆验收检查情况如下 本次检查内容及往期隐惠整改情况 1、地砖拆除倒楼板面符合。 2、本次检查使用工具,空鼓锤。 3、贴砖位置旧批荡拆除检查符合。 本次检查发现问题,整改建议及注意事项。 1、厨房门边砂浆疏松,窗台位置砂浆空鼓疏松。 ;整改建议:需要继续进行拆除干净处理。 2、墙面局部旧腻子粉油漆未处理。 ;整改建议:需要注意进行继续清理处理。 3、客厅预埋楼下线管位置注意前期使用堵漏王封堵一遍处理,避免后期地面用水渗漏。 砌筑施工规范建议: 1.普通门洞倒制门头梁3根8厘钢筋,当跨度大于1米5以上建议3根12厘螺纹钢。两侧入墙15公分,或以最大深度为准 2.禁止使用火山灰质水泥,新砌墙不得直接找平层上砌筑,要求拆至楼板层,在楼板上面砌墙。非用水区使用3层小砖打底,新旧墙交叉转角处各打15公分批荡转角挂钢丝网。砌筑到顶需要做蜈蚣脚斜砌,砖缝砂浆饱满度80%以上,不能出现透明缝,平线新旧墙交接做马牙槎。 4.墙体垂直度误差4mm內,新旧墙连接处,植筋间距要求40cm公分植入2根8厘长60公分以上钢筋,末端折弯,使用植筋胶固定钢筋,入墙深度为钢筋直径的12倍
2026-06-30
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
