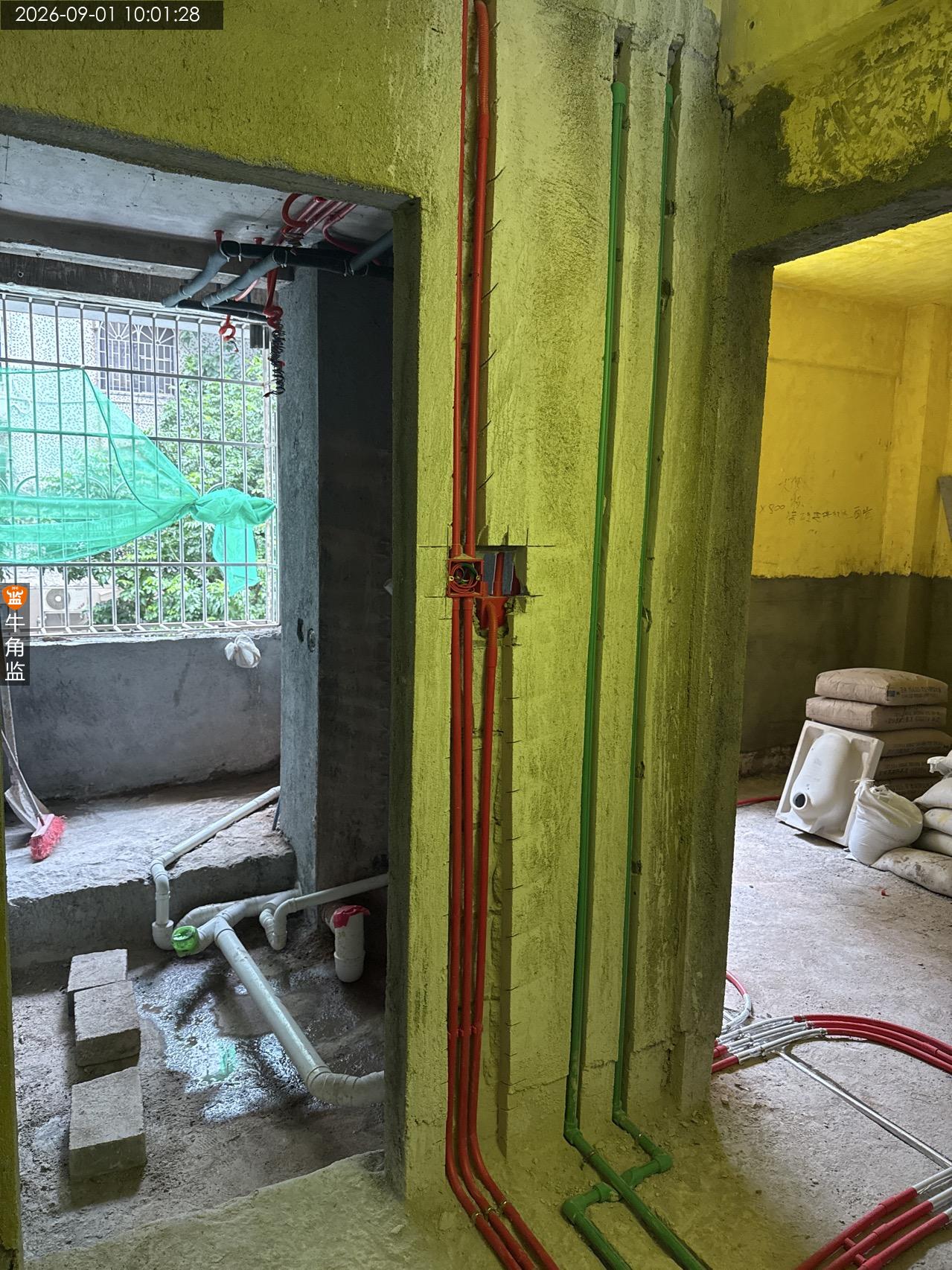

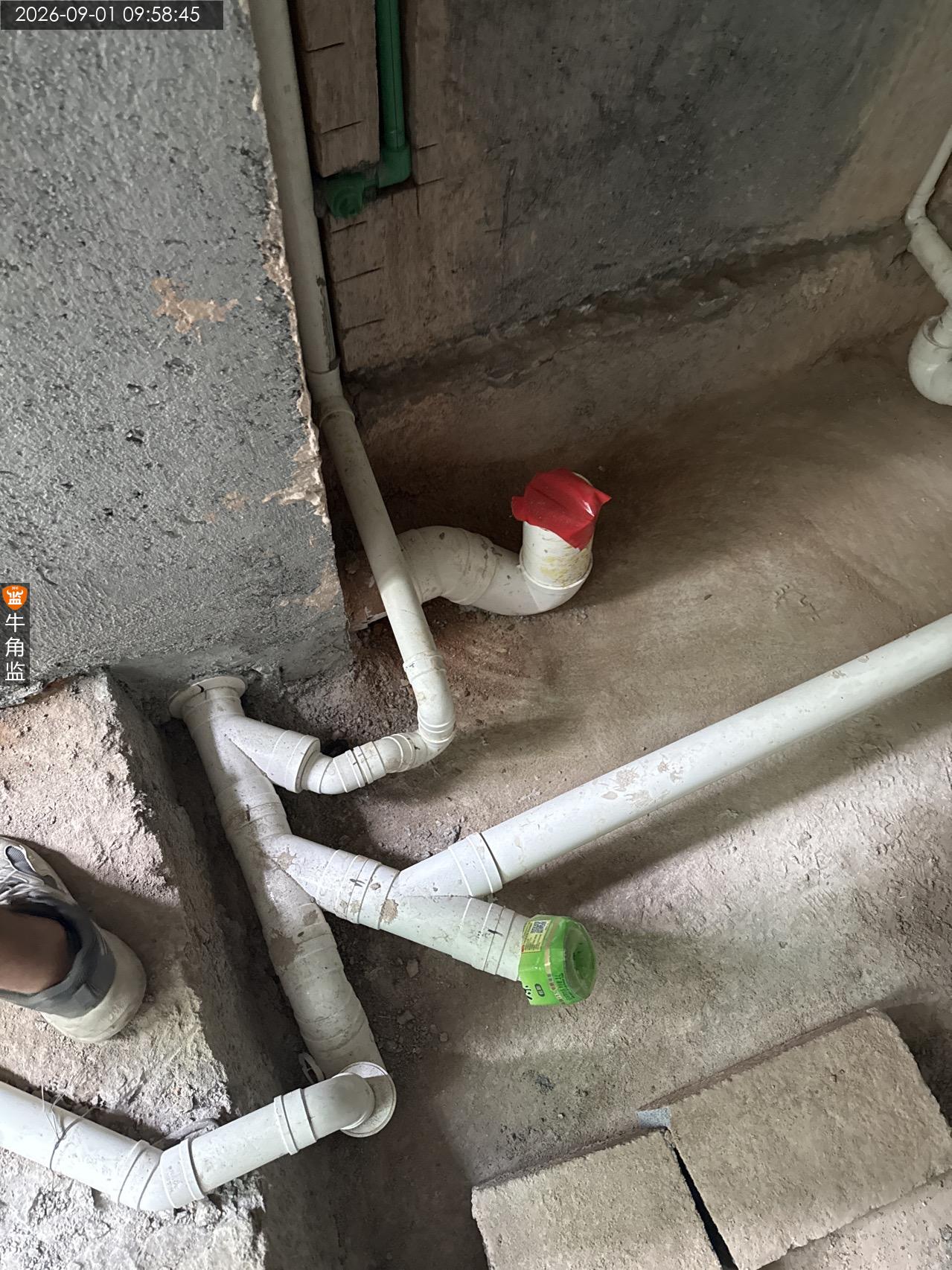

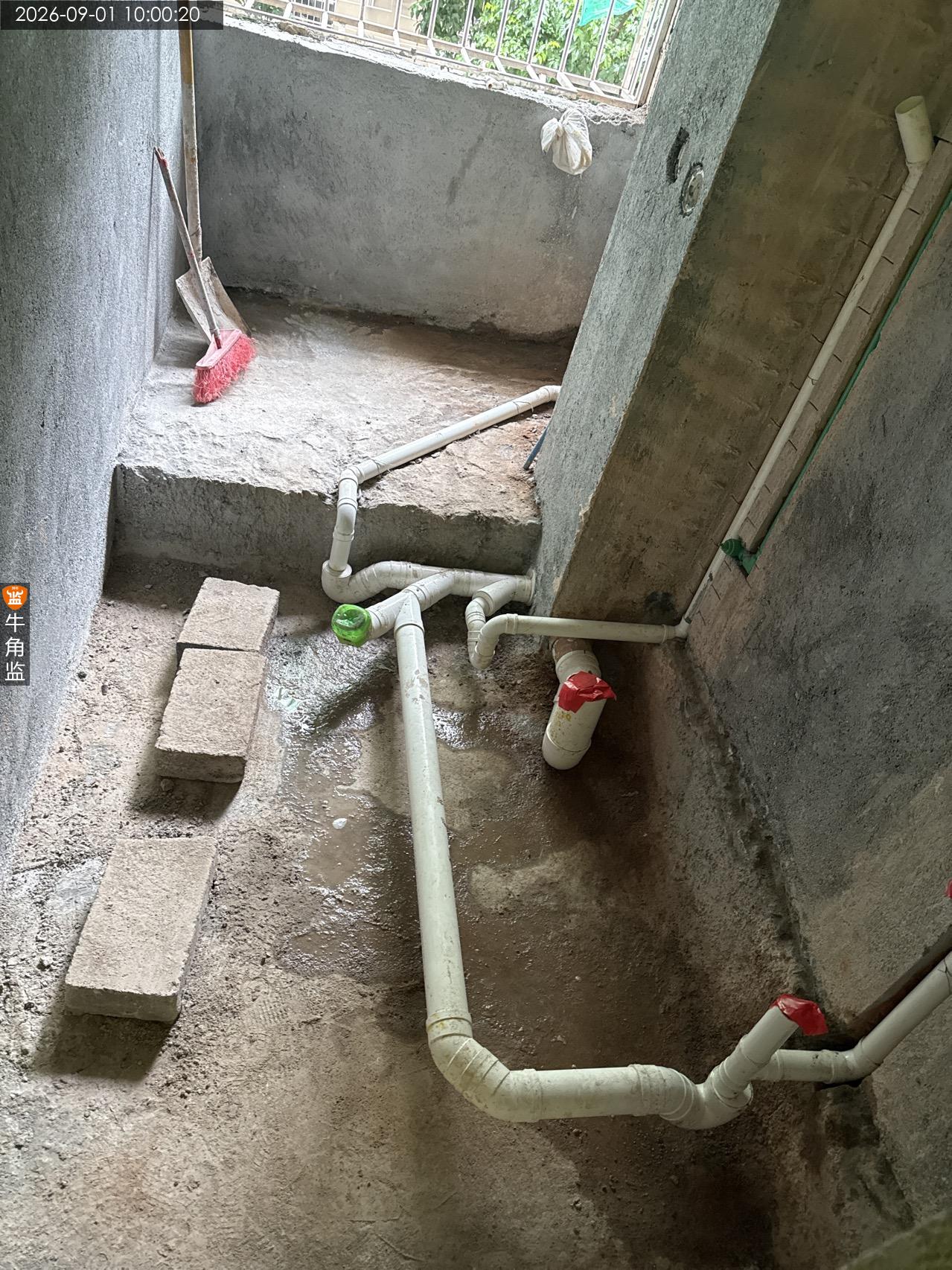

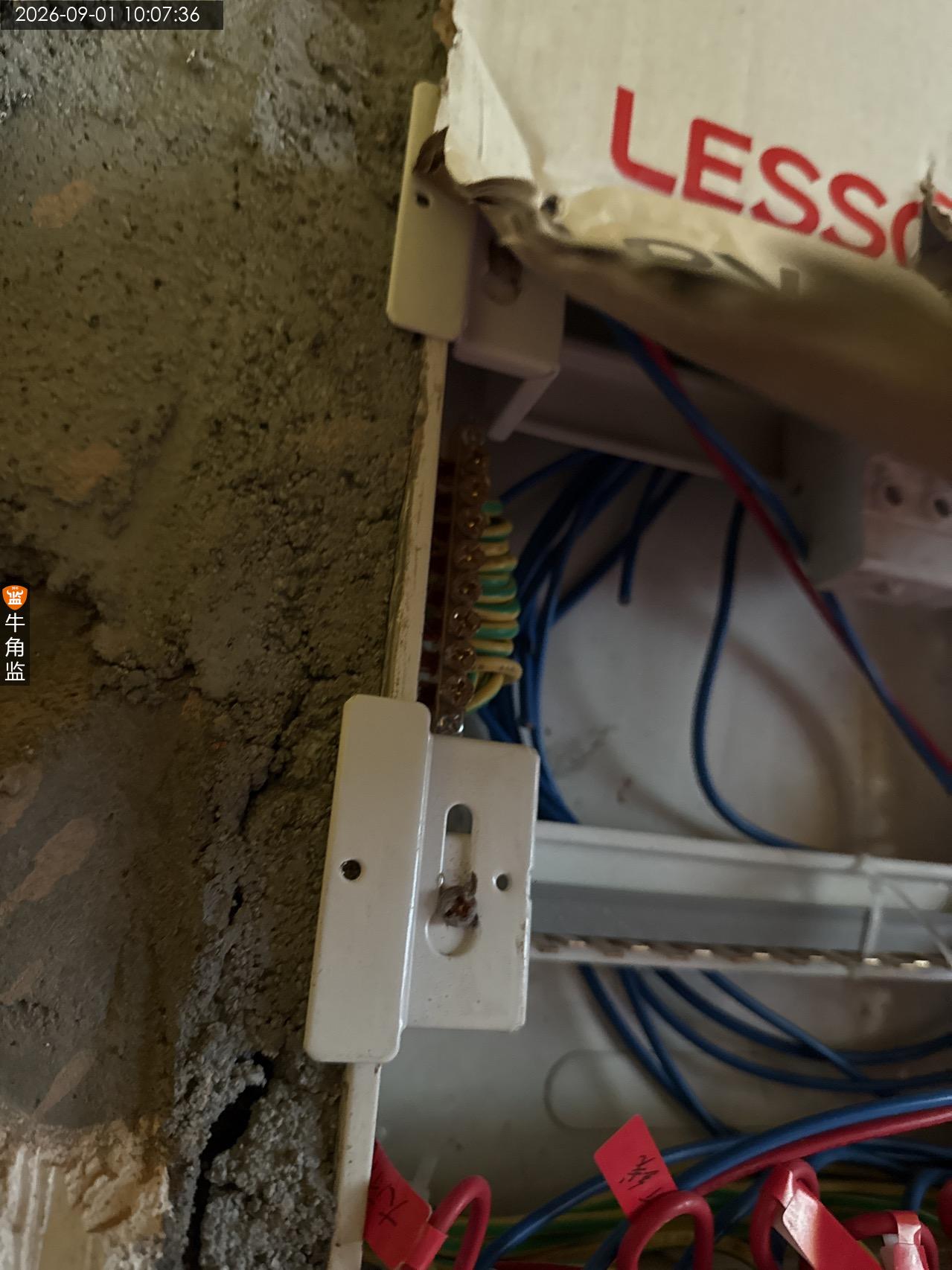

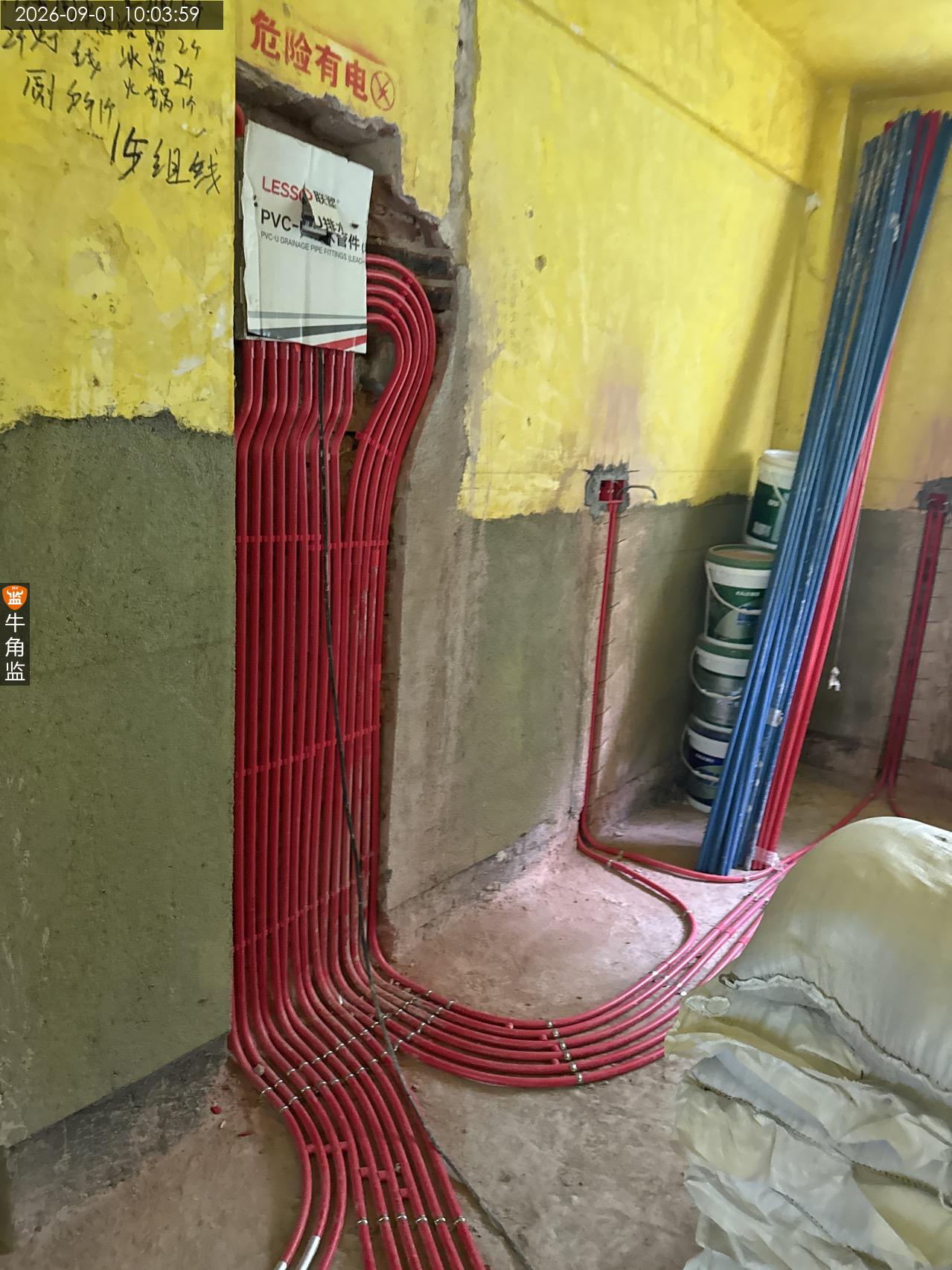

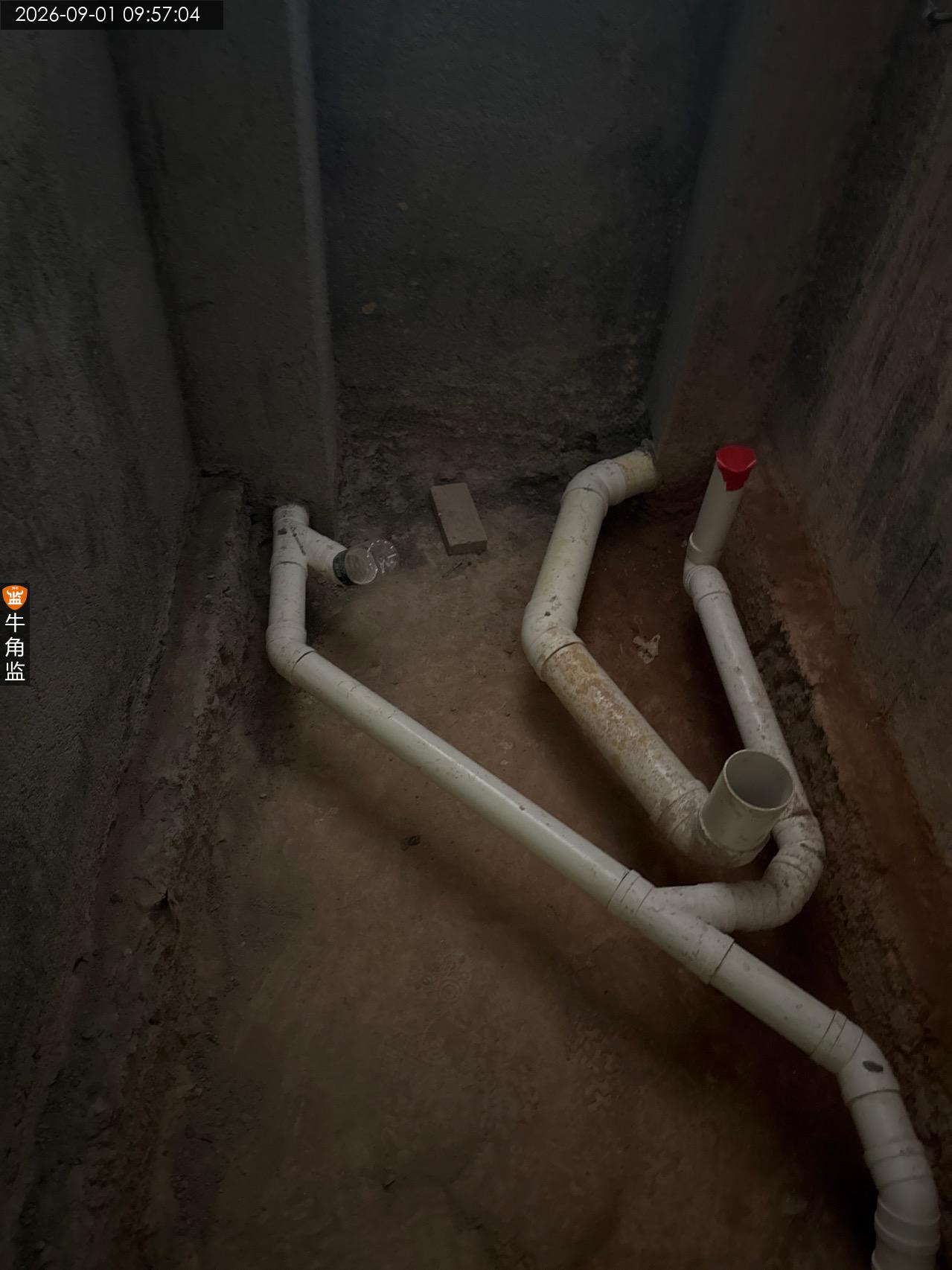

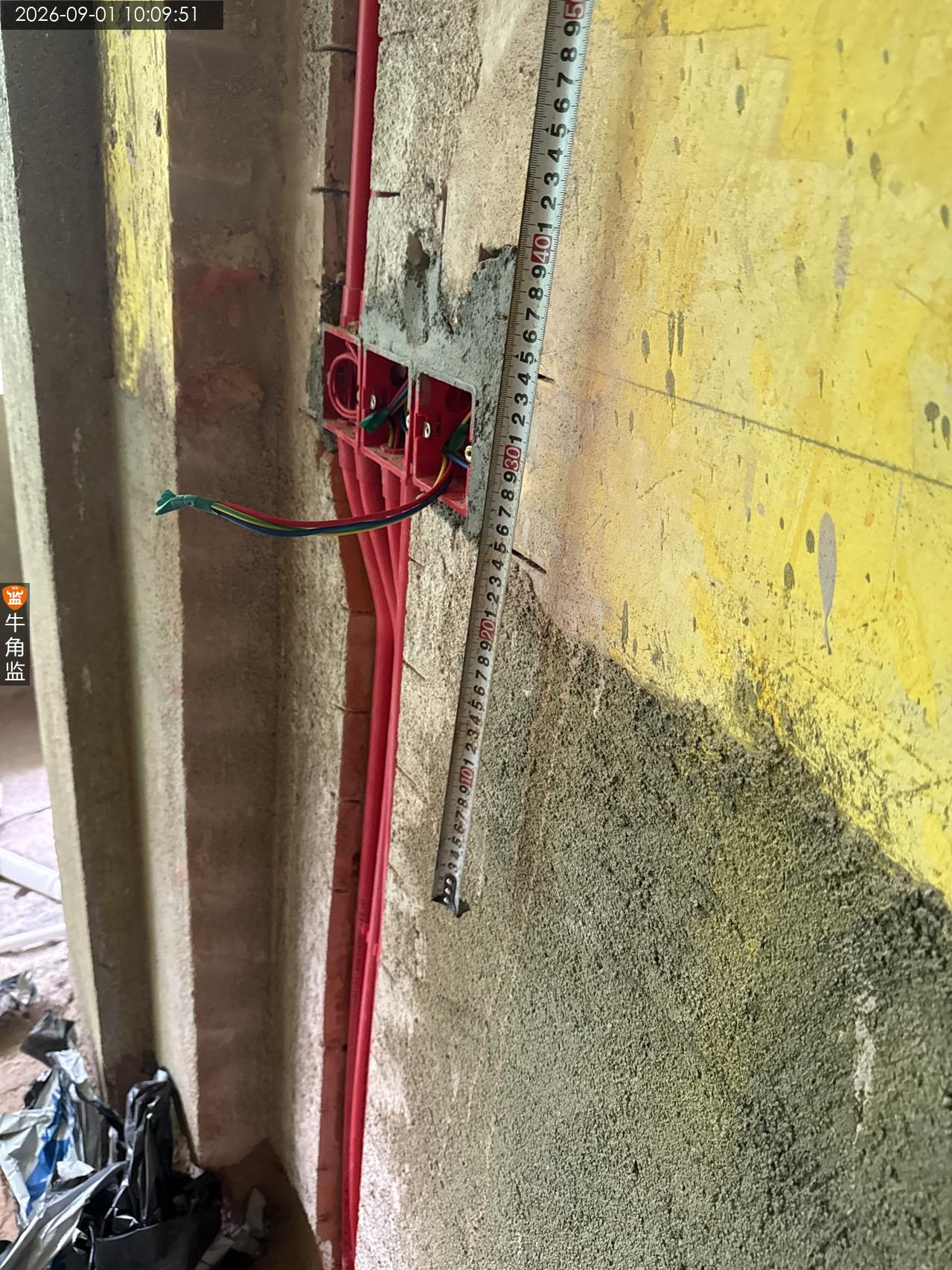

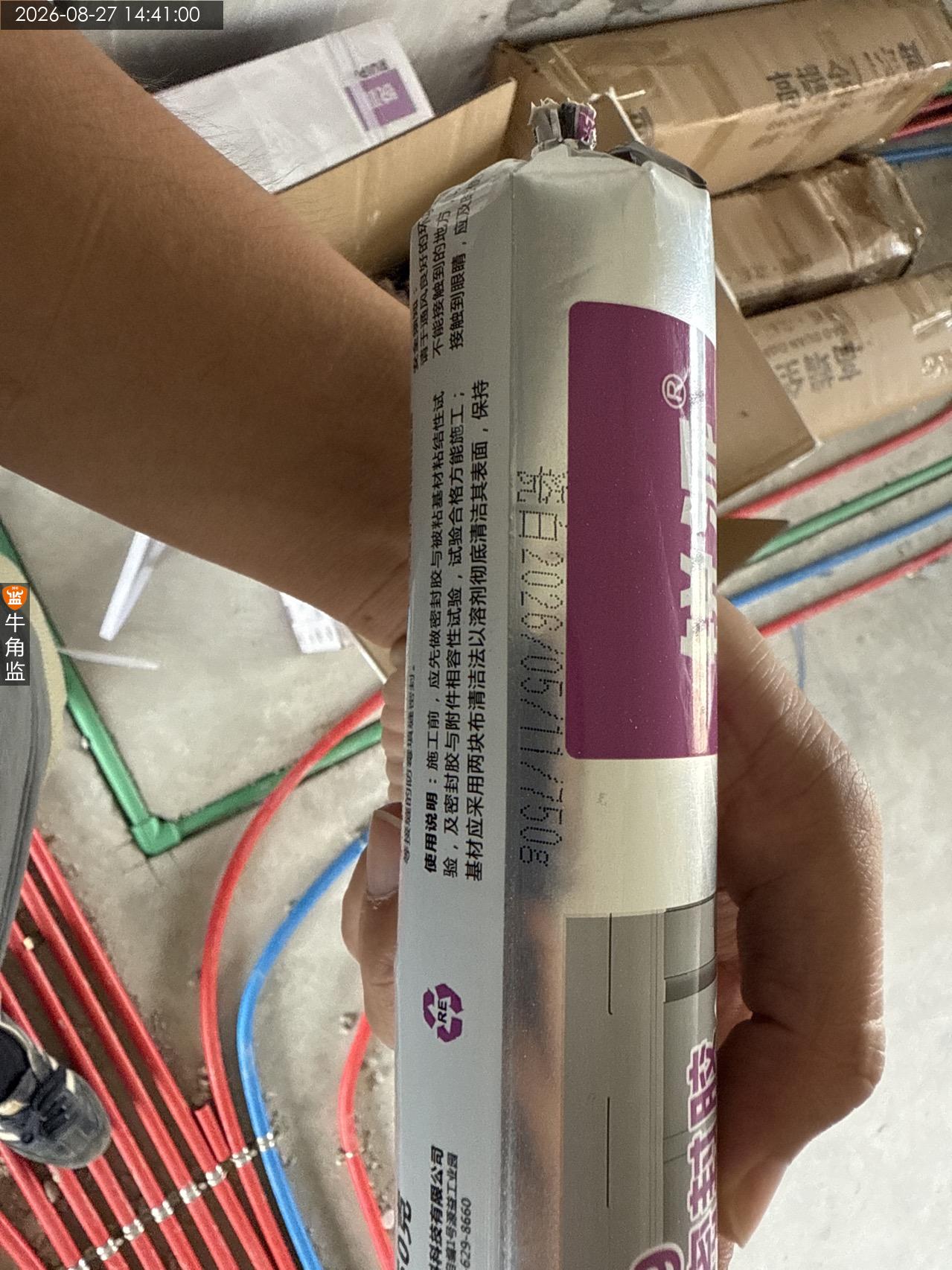

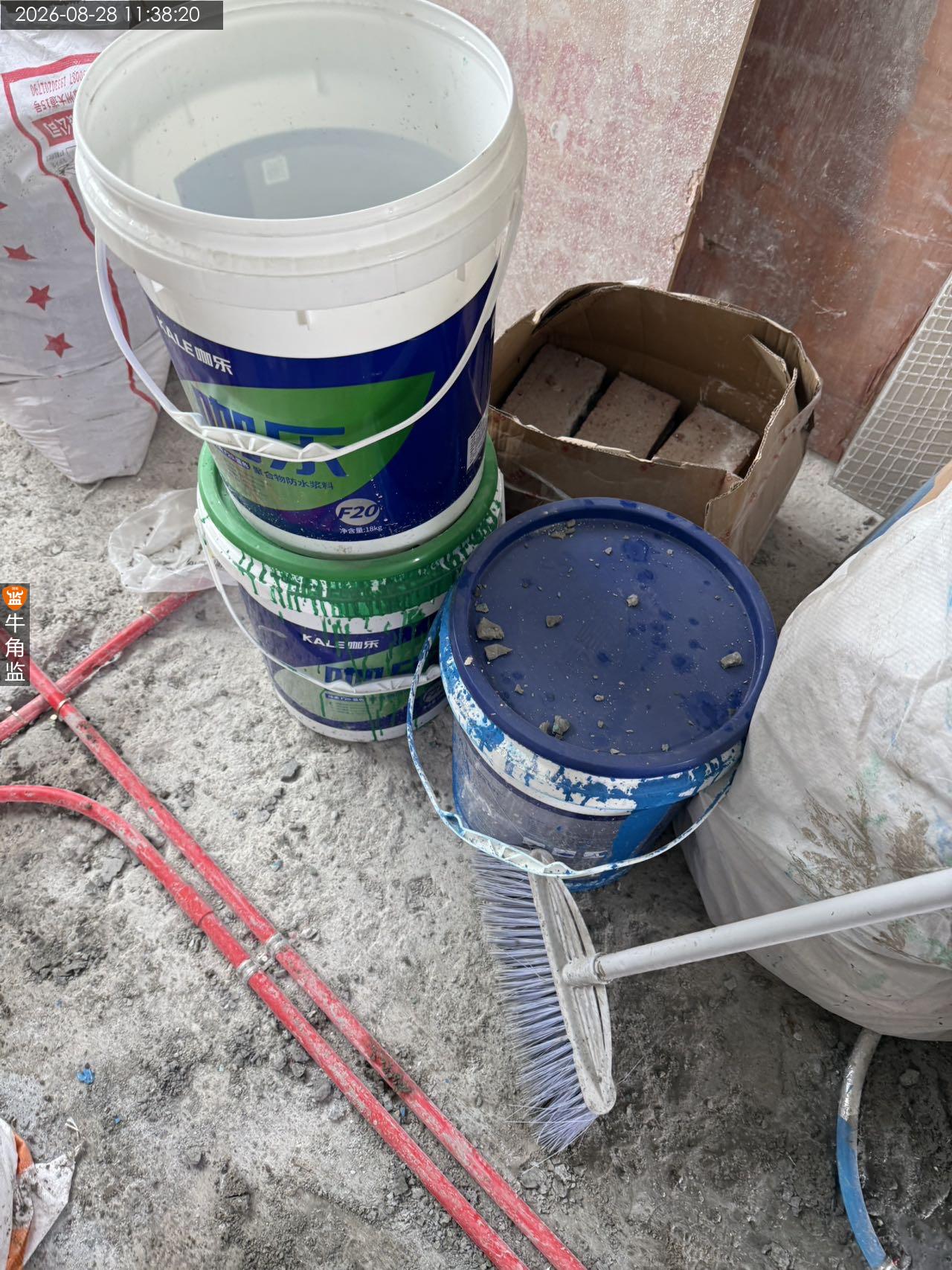

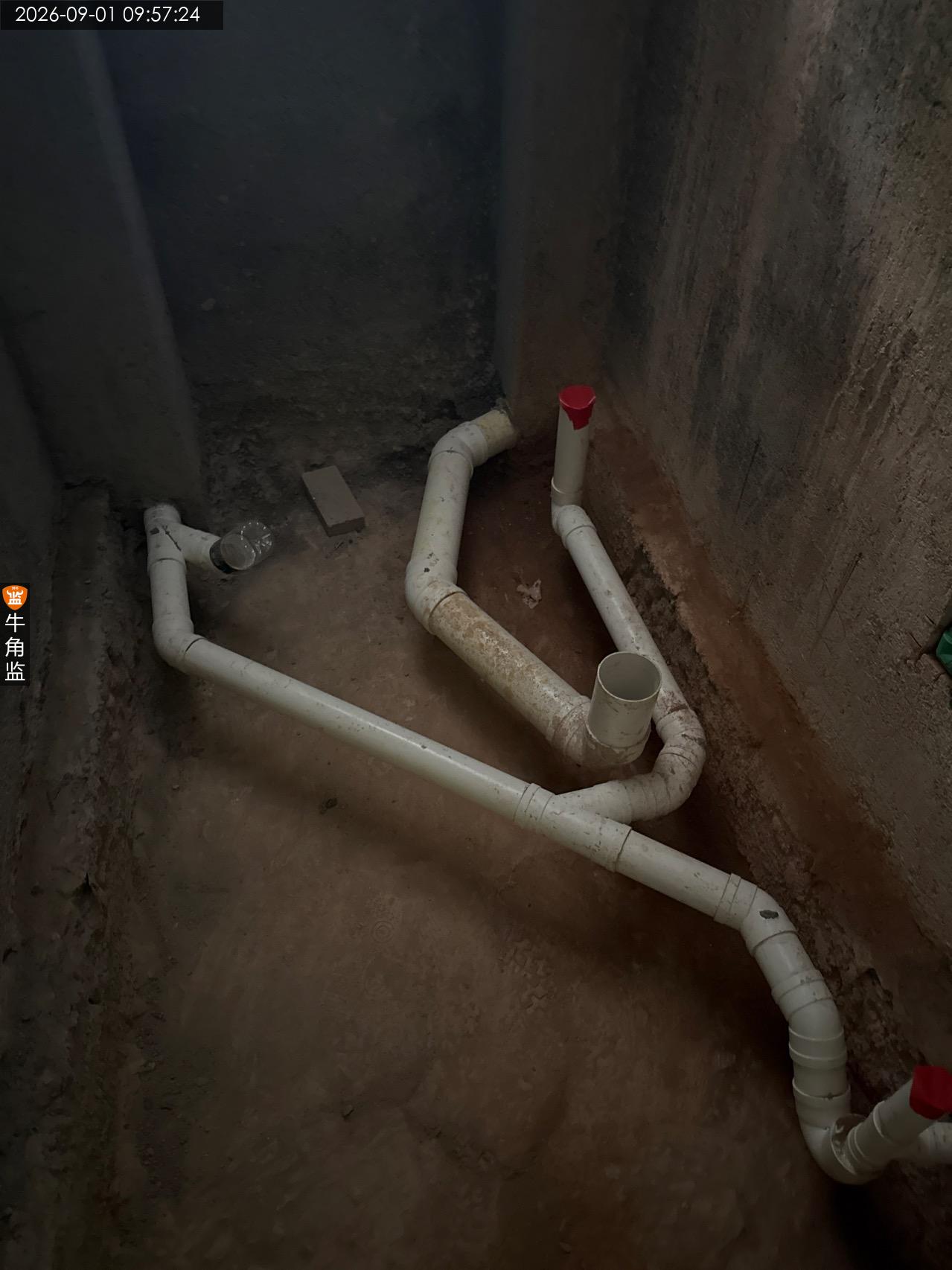

海珠区悦********8047
设 计 师:未知
施工队长:何工
工地面积:88.00㎡
装修总价:0.00
本次评价:C
本次评语:

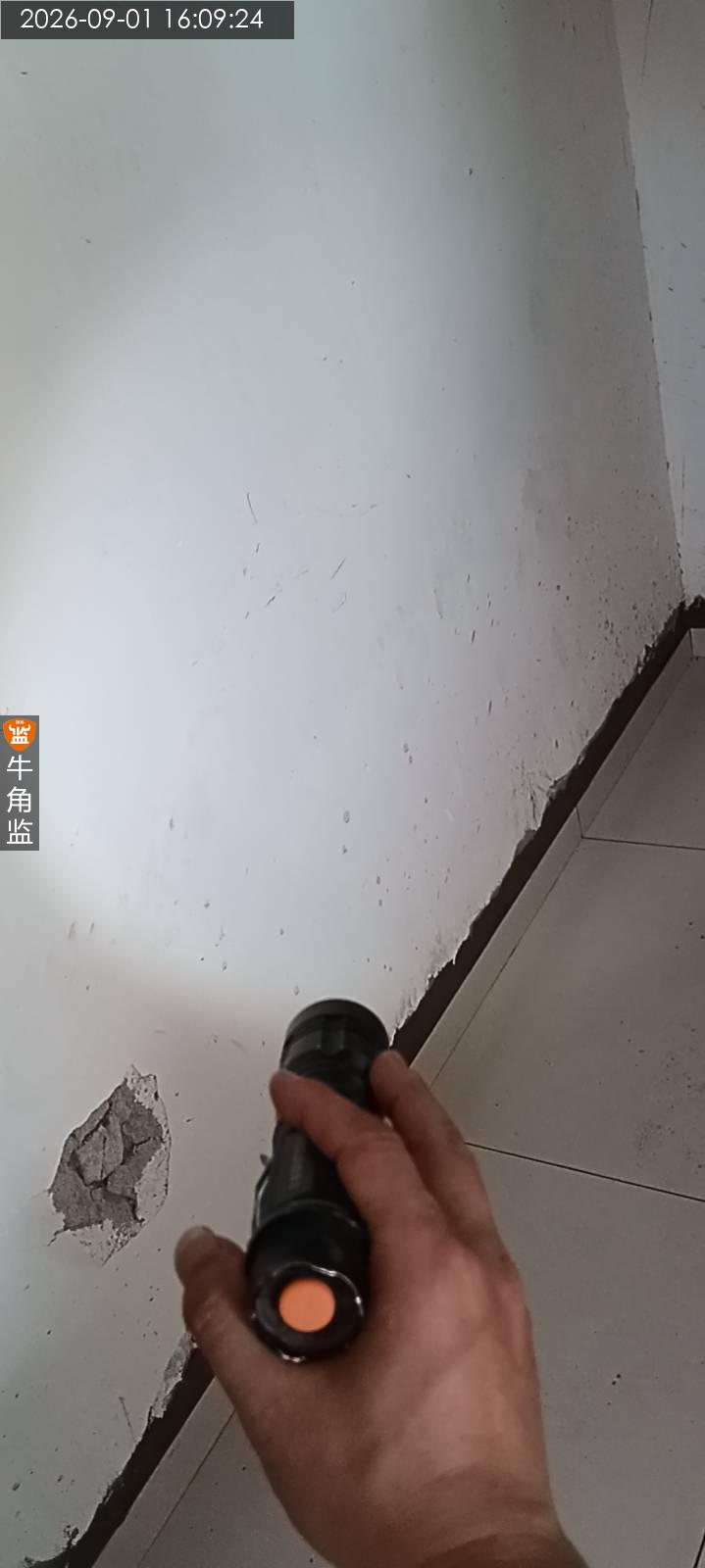

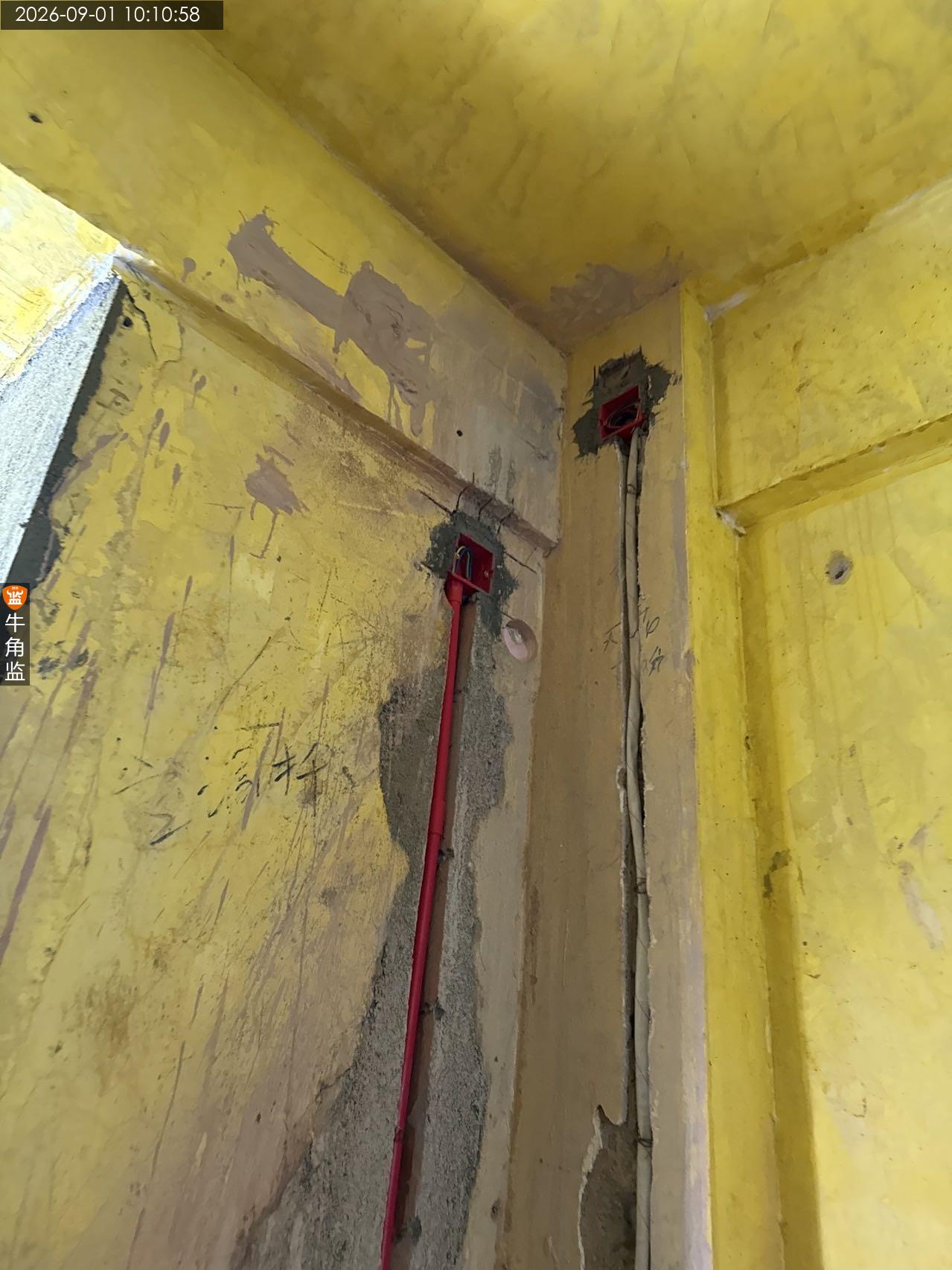

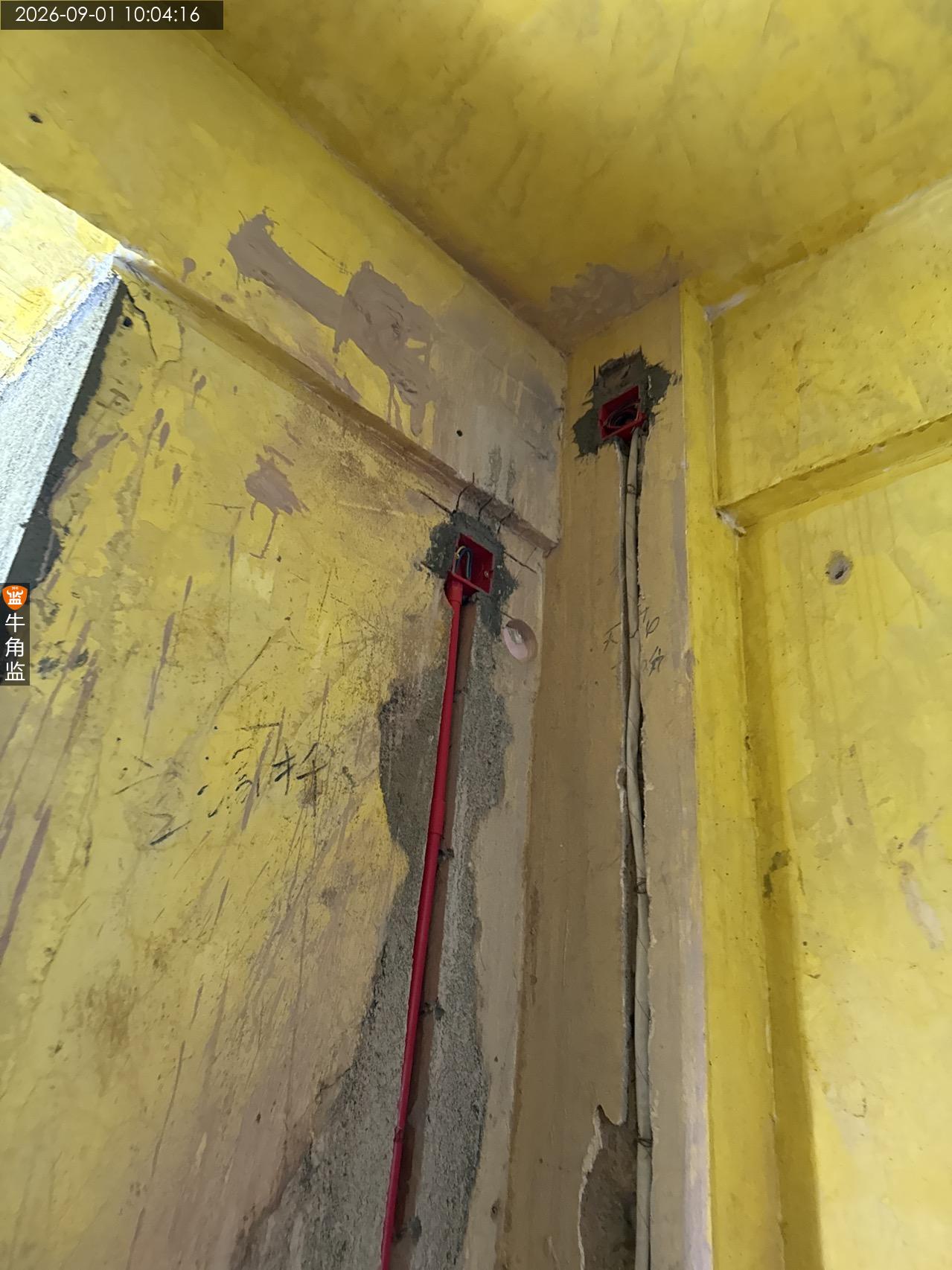

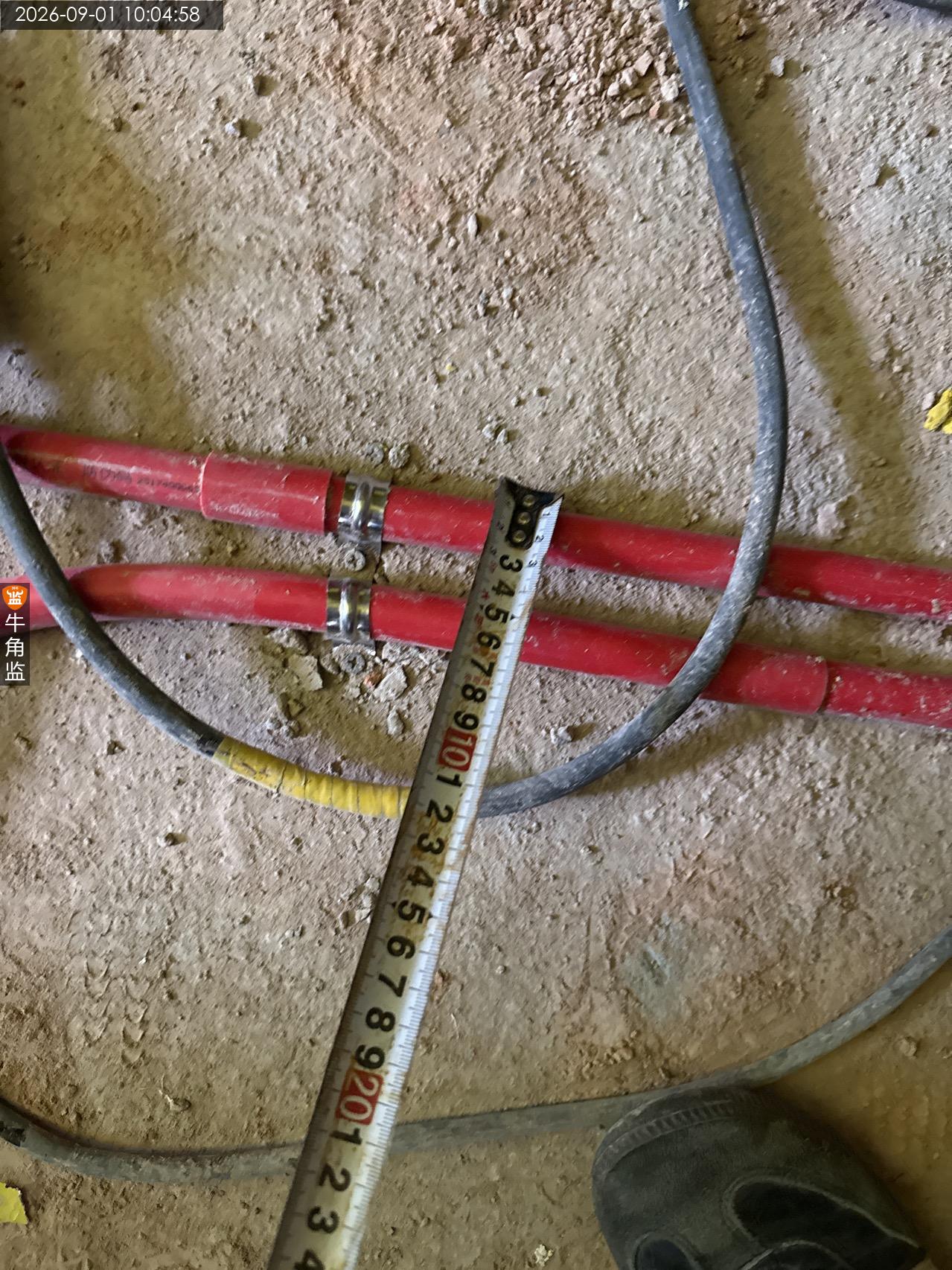

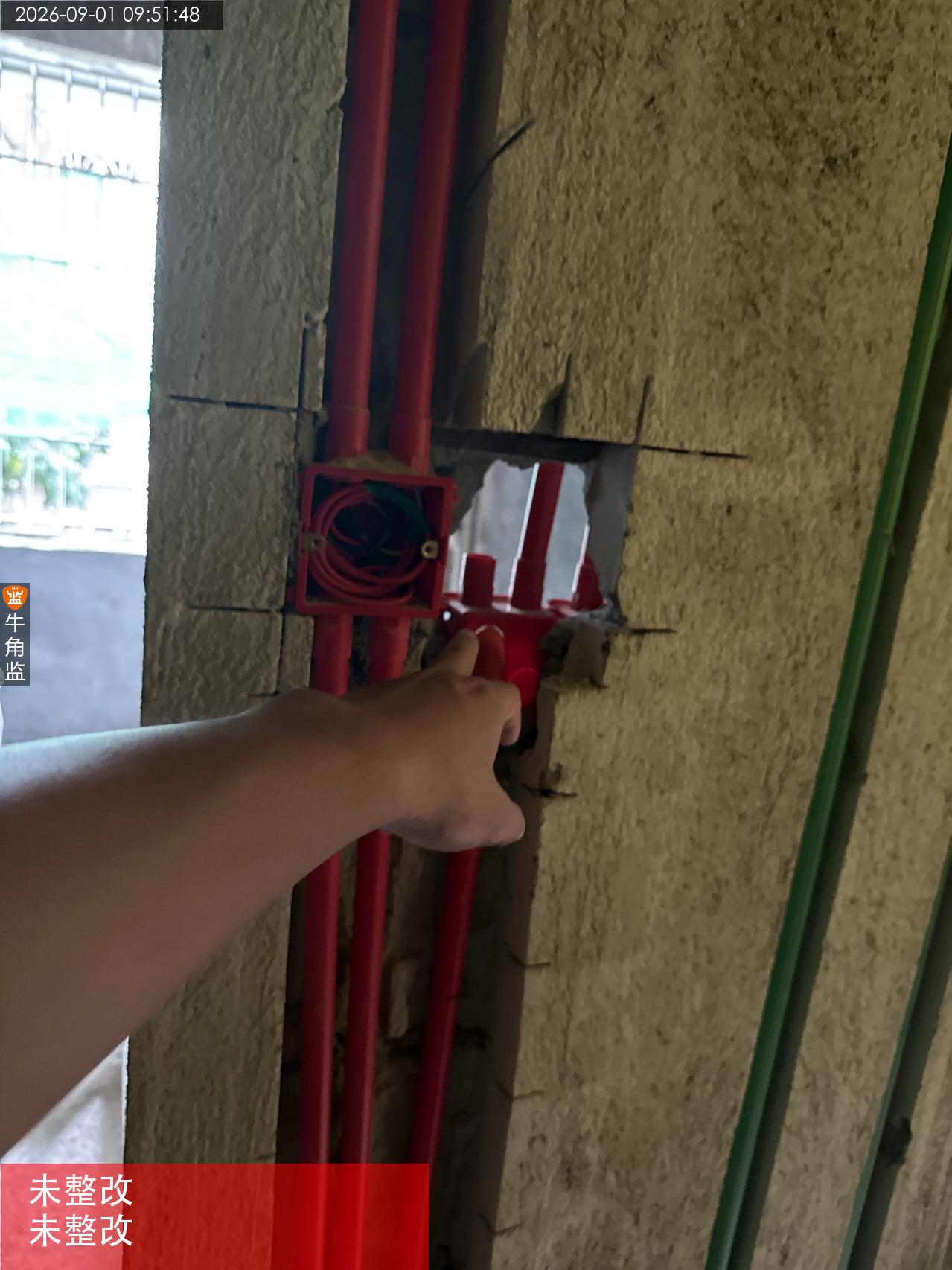

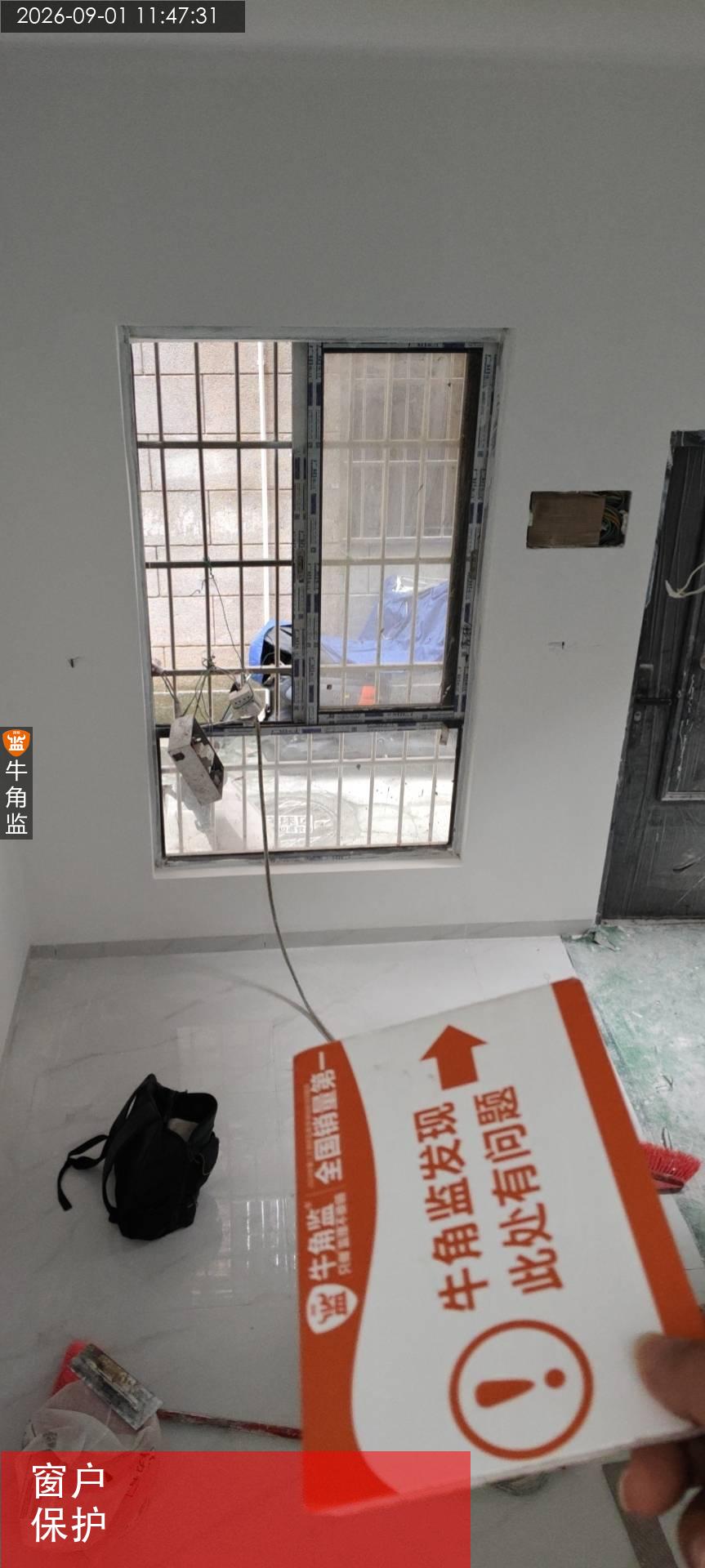

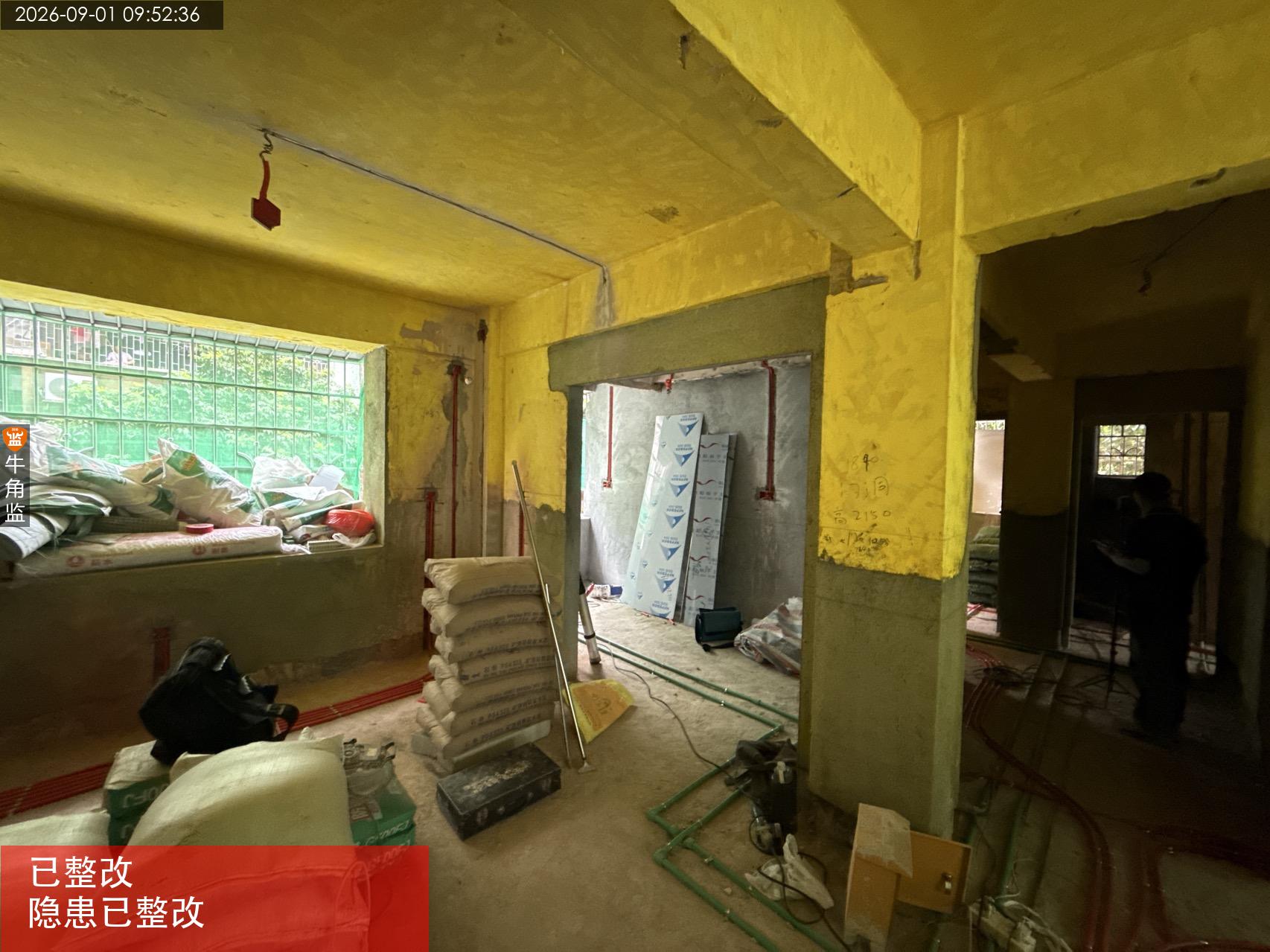

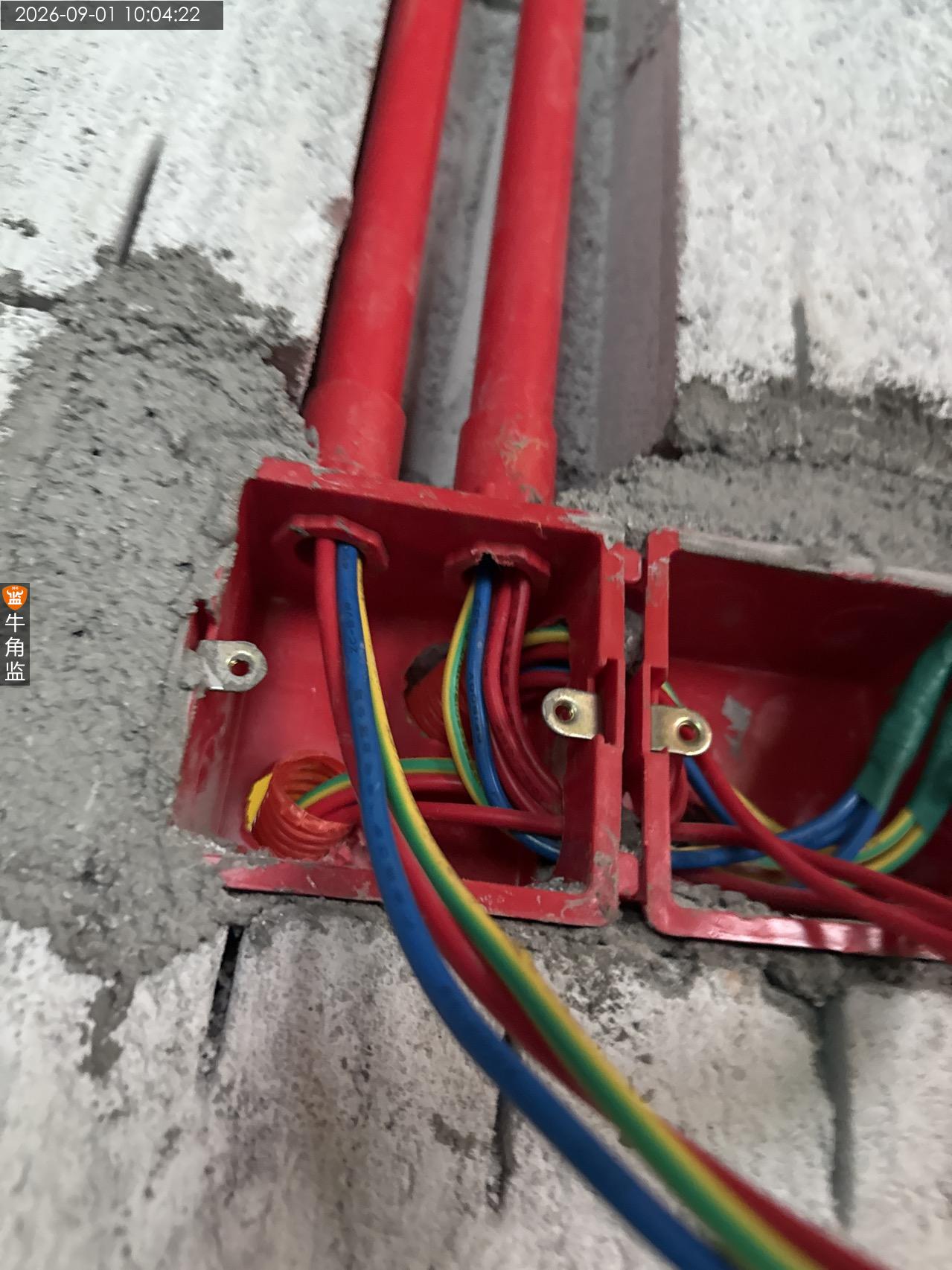

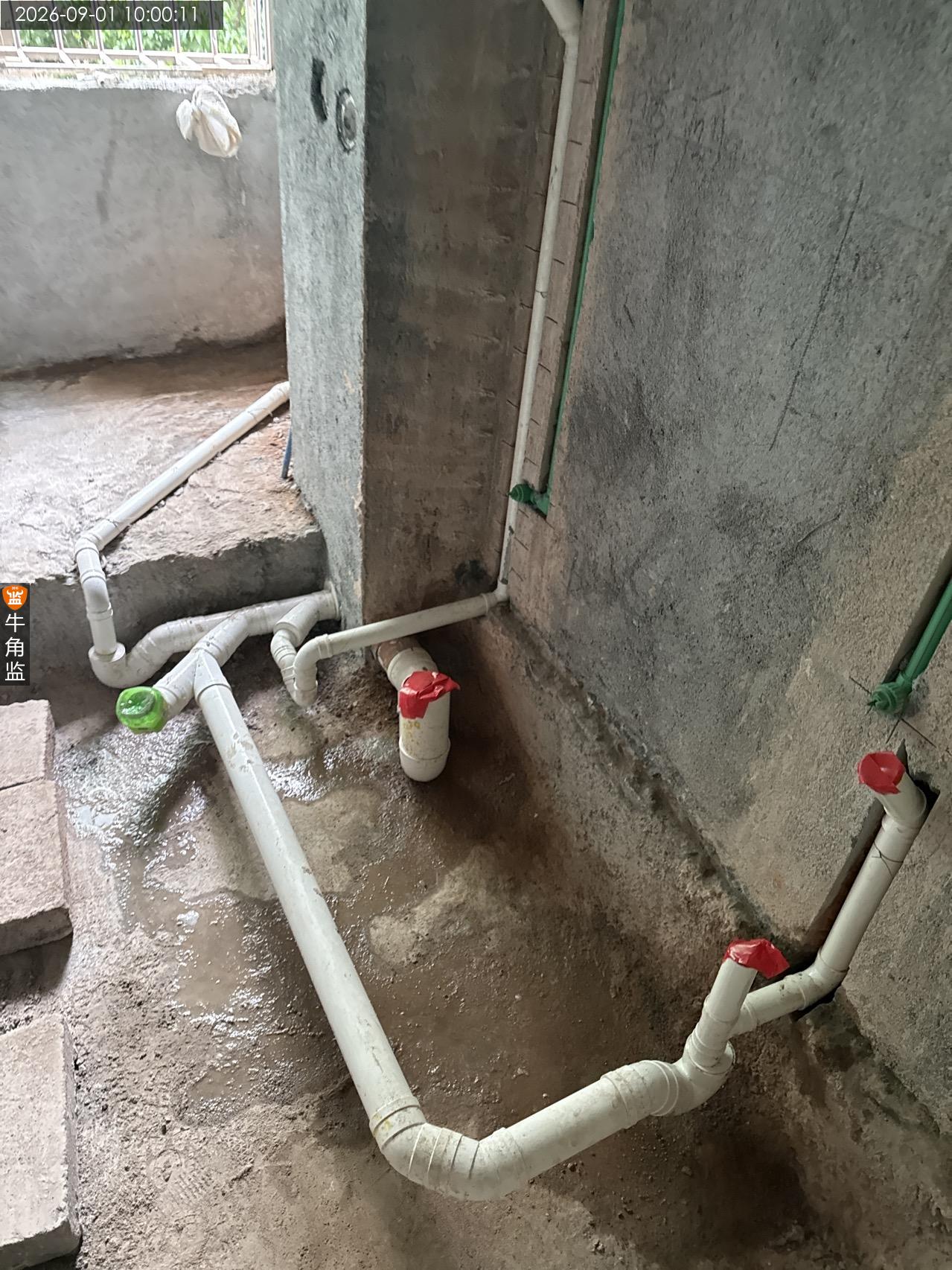

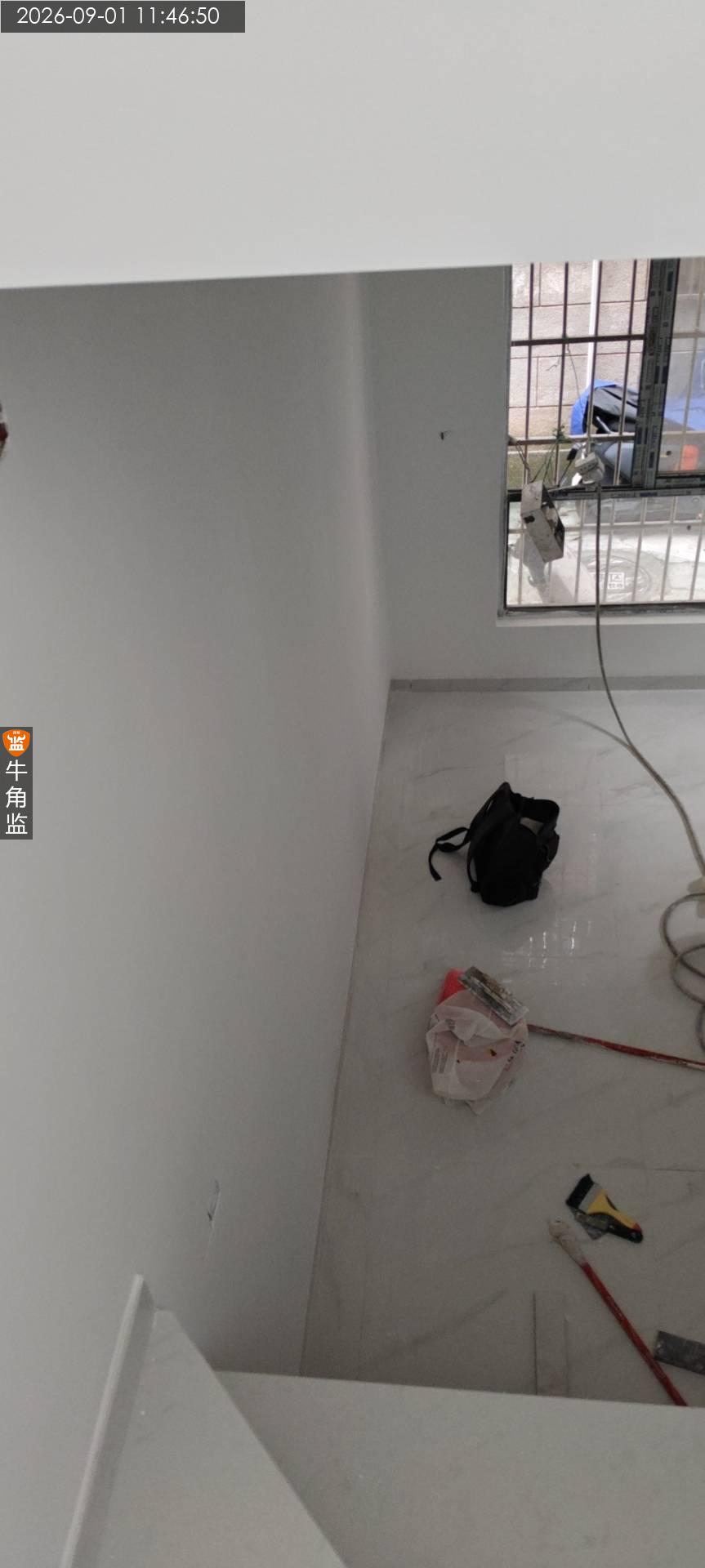

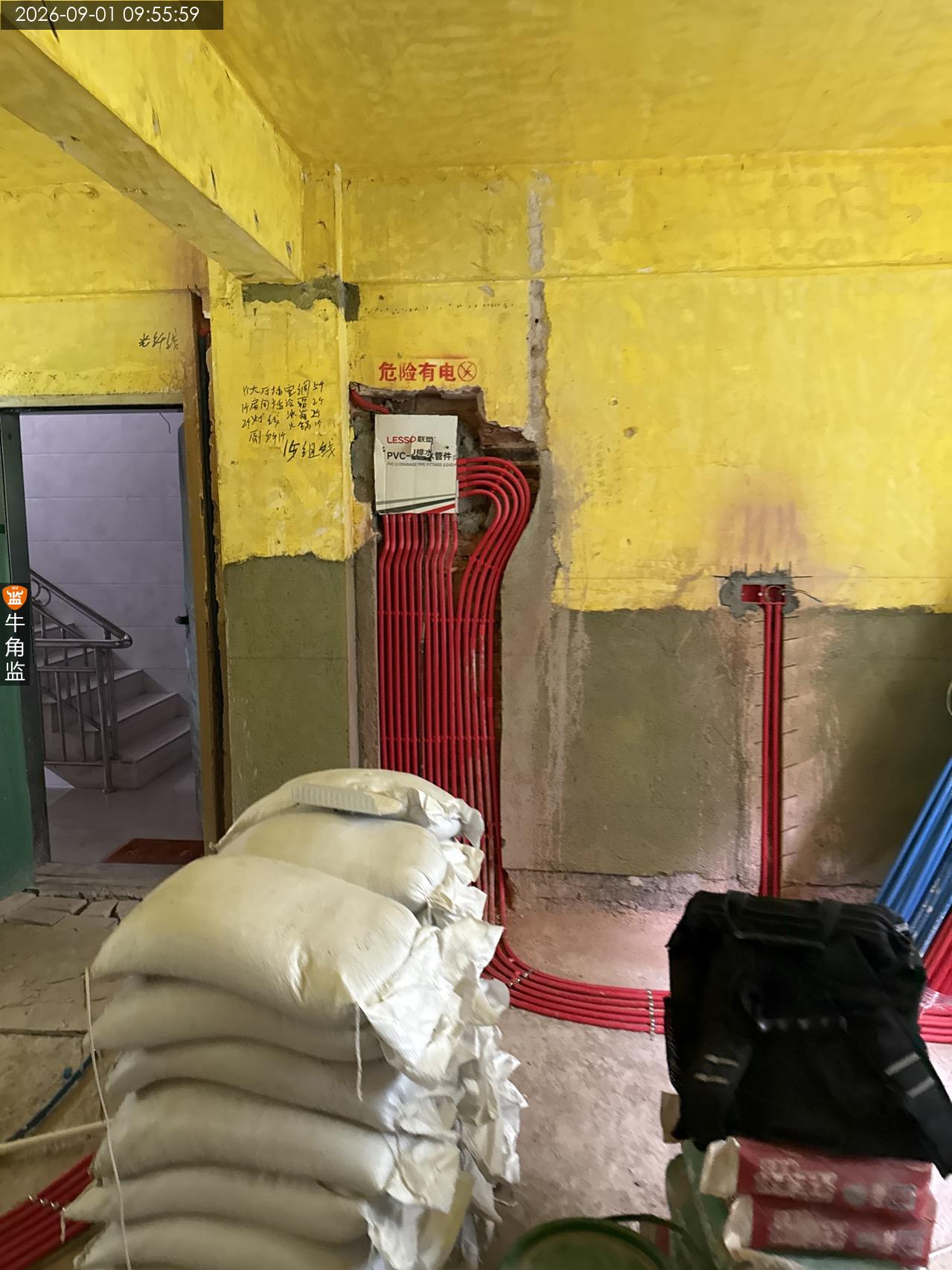

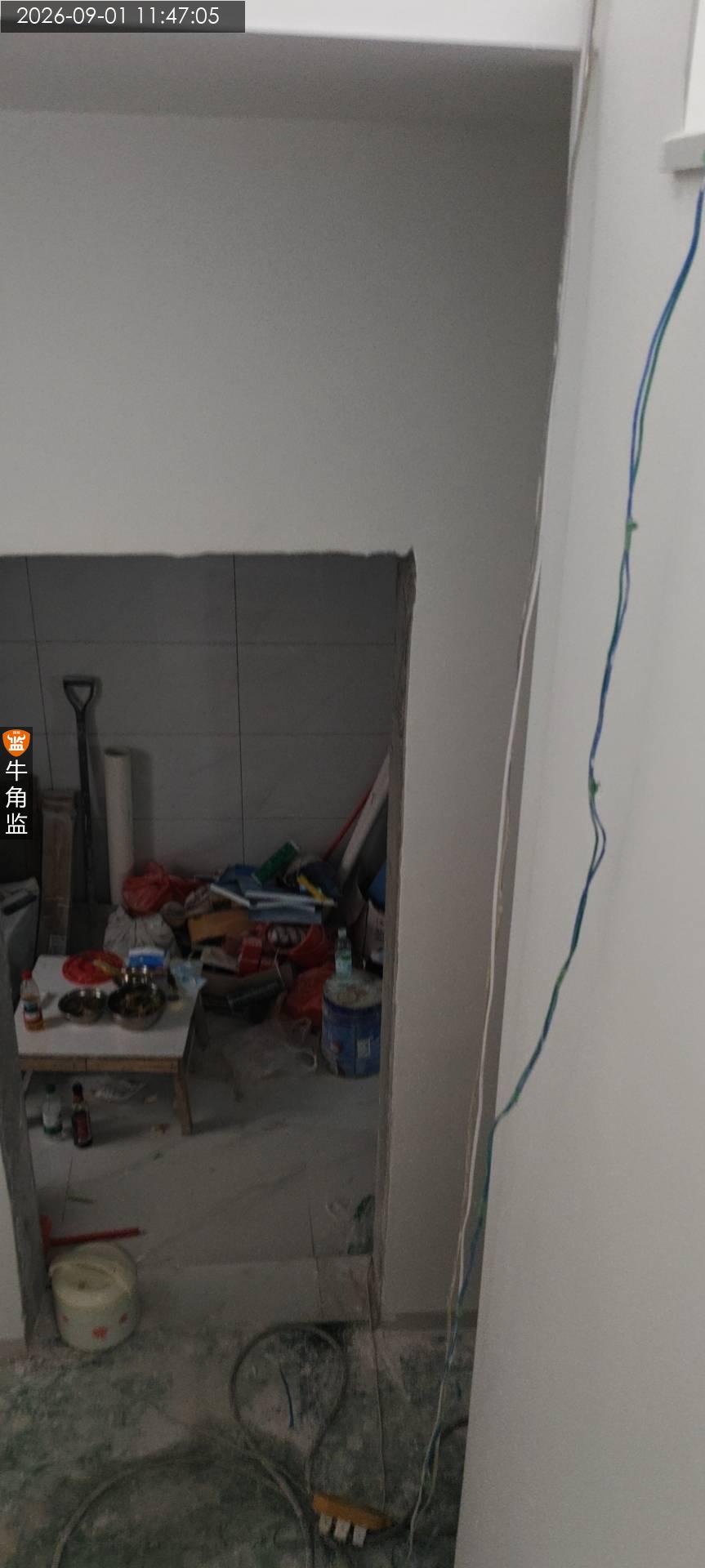

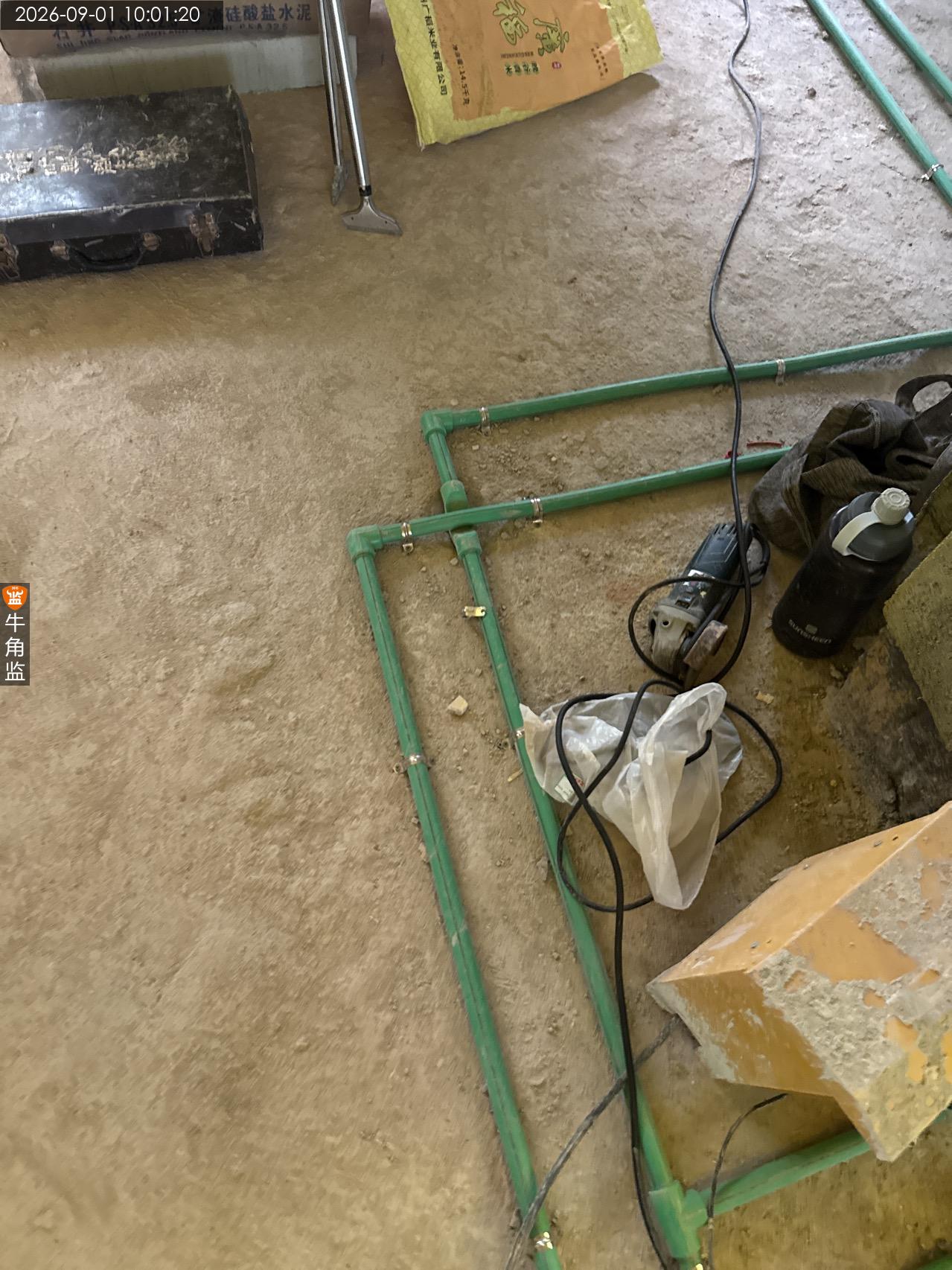

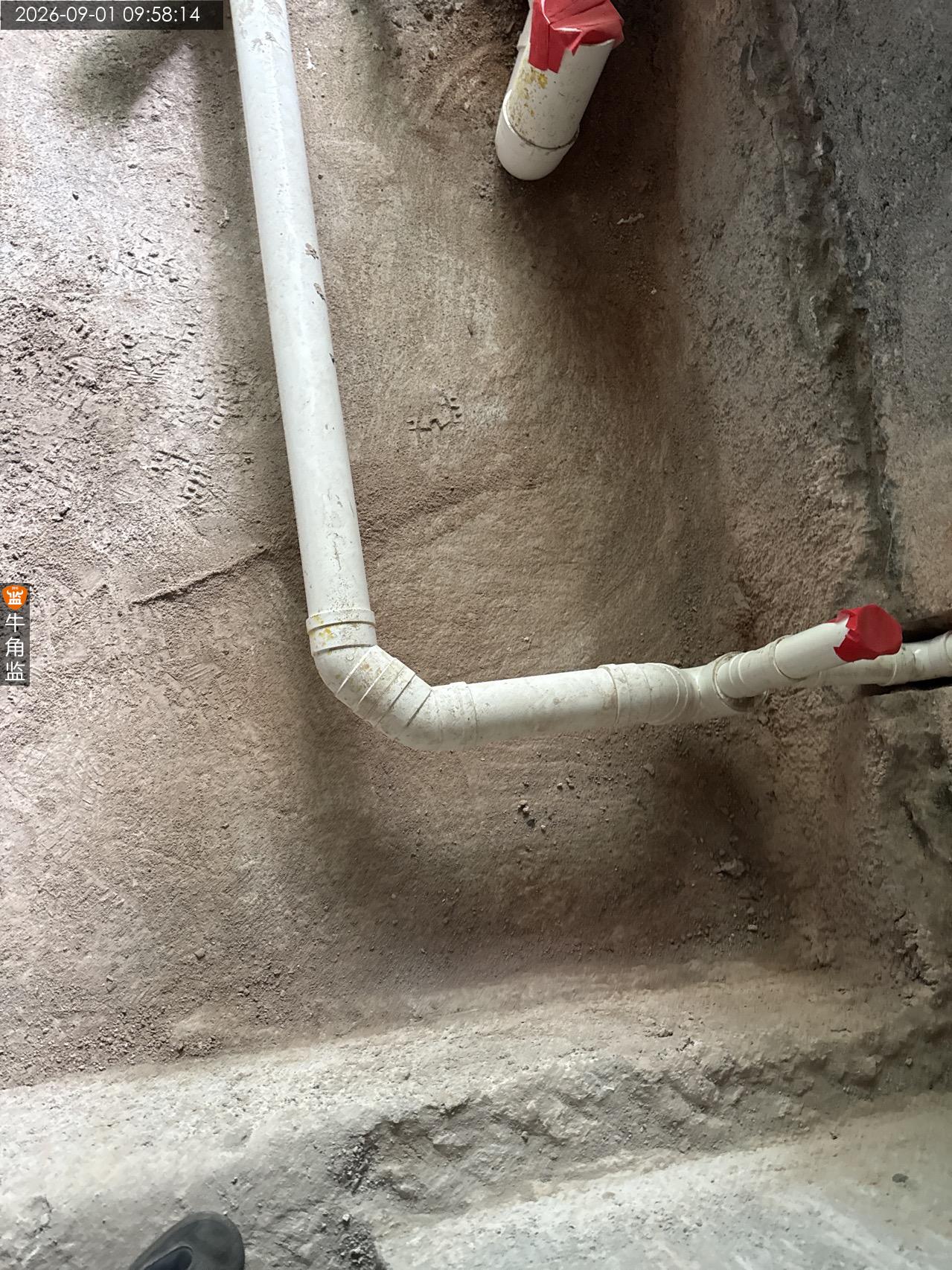

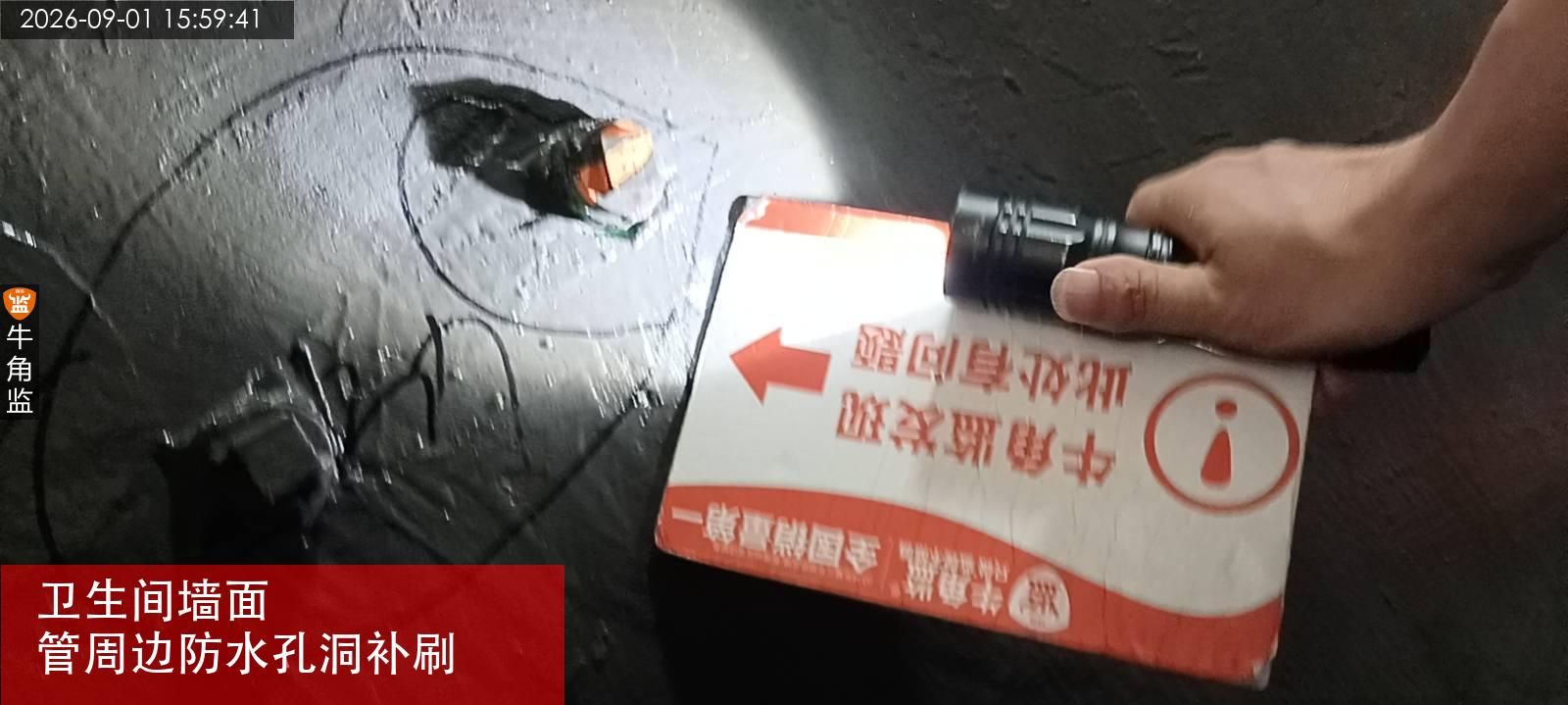

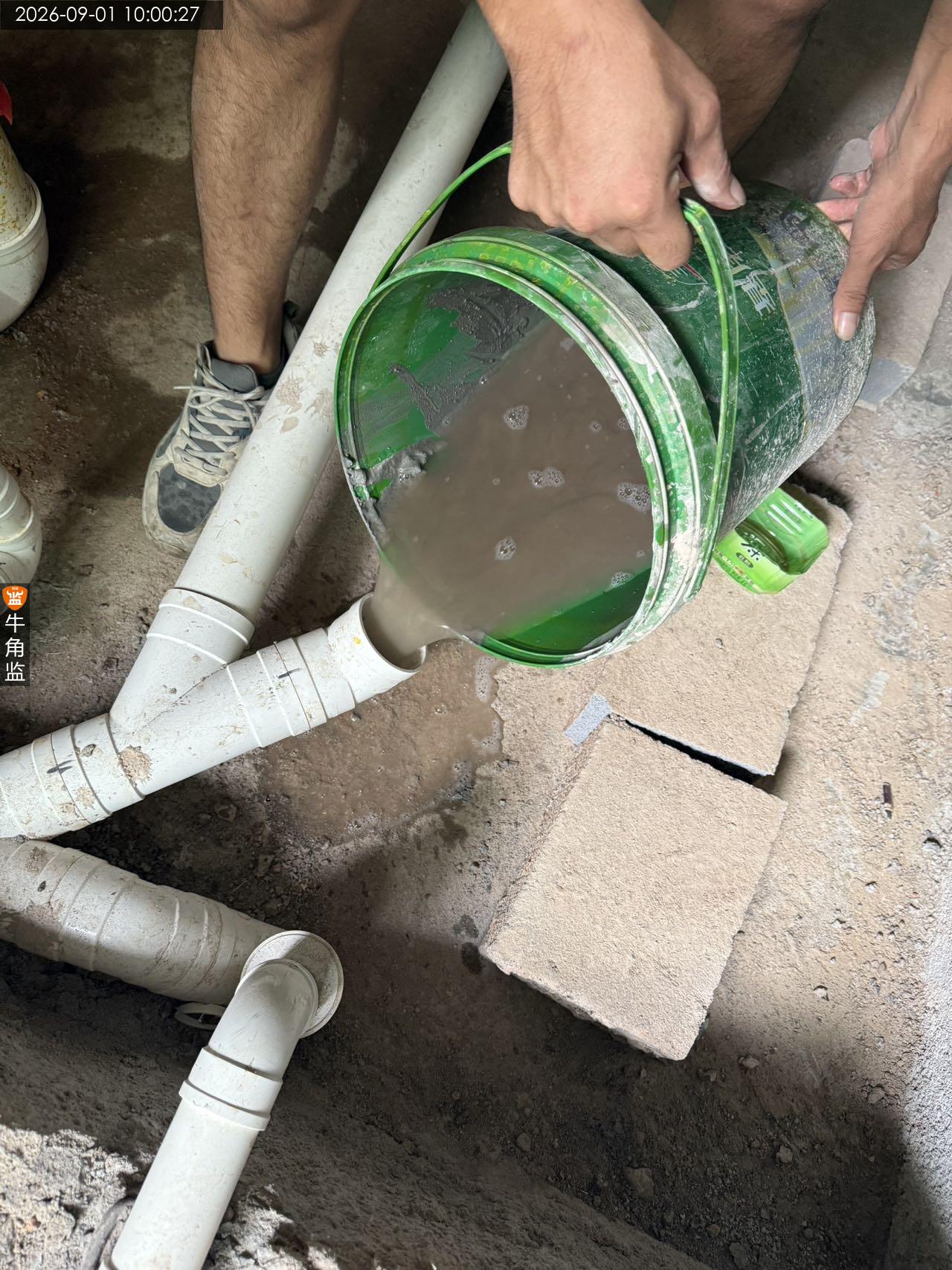

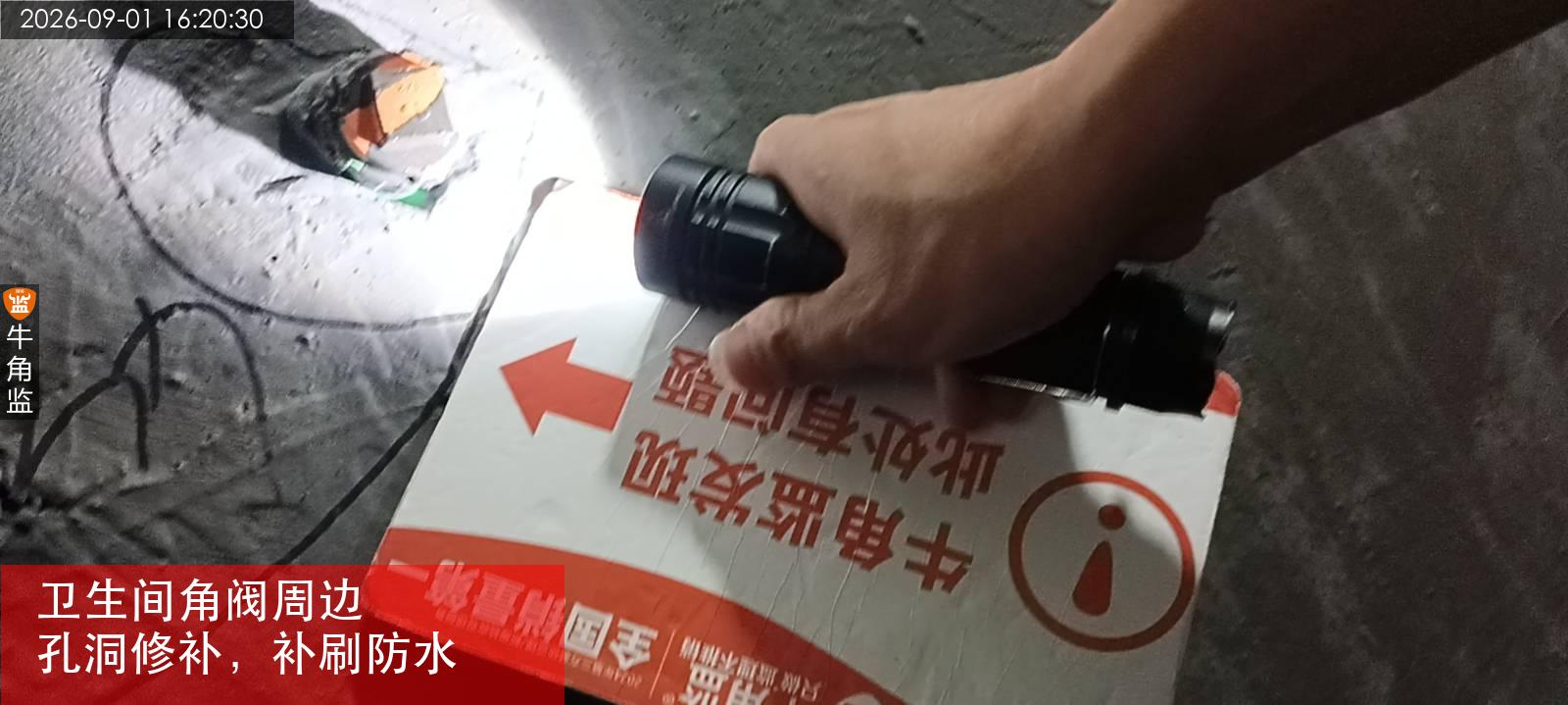

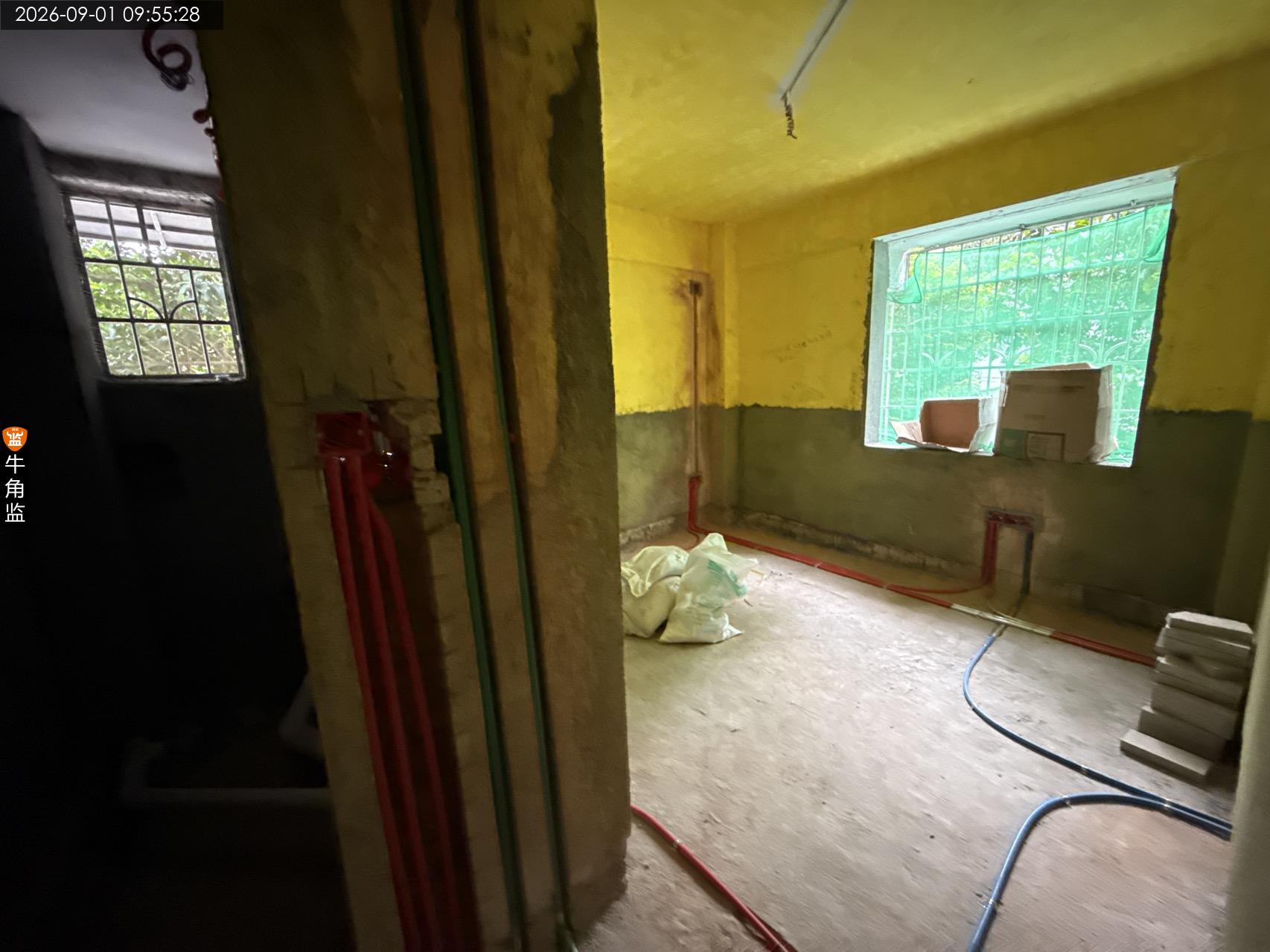

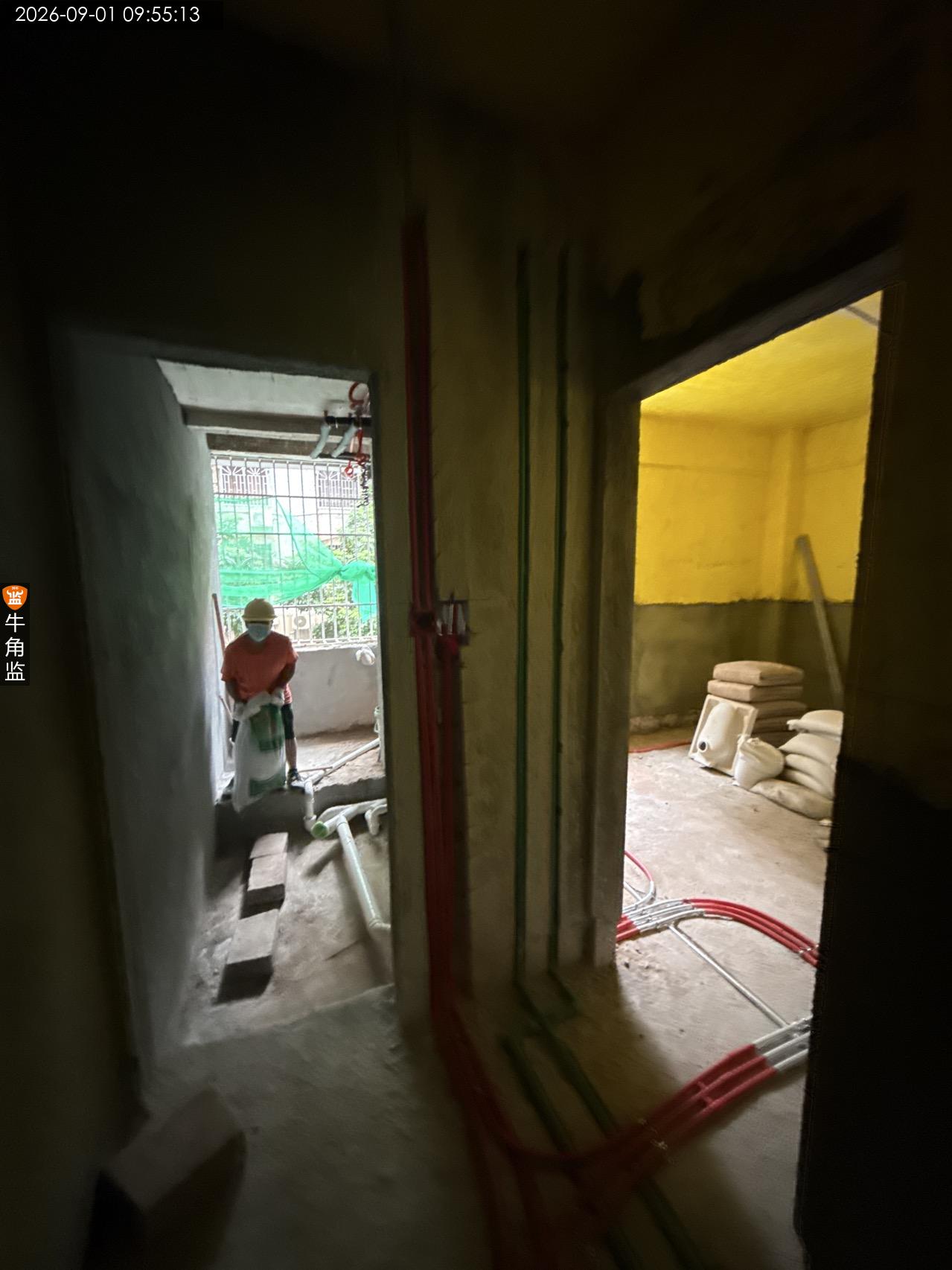

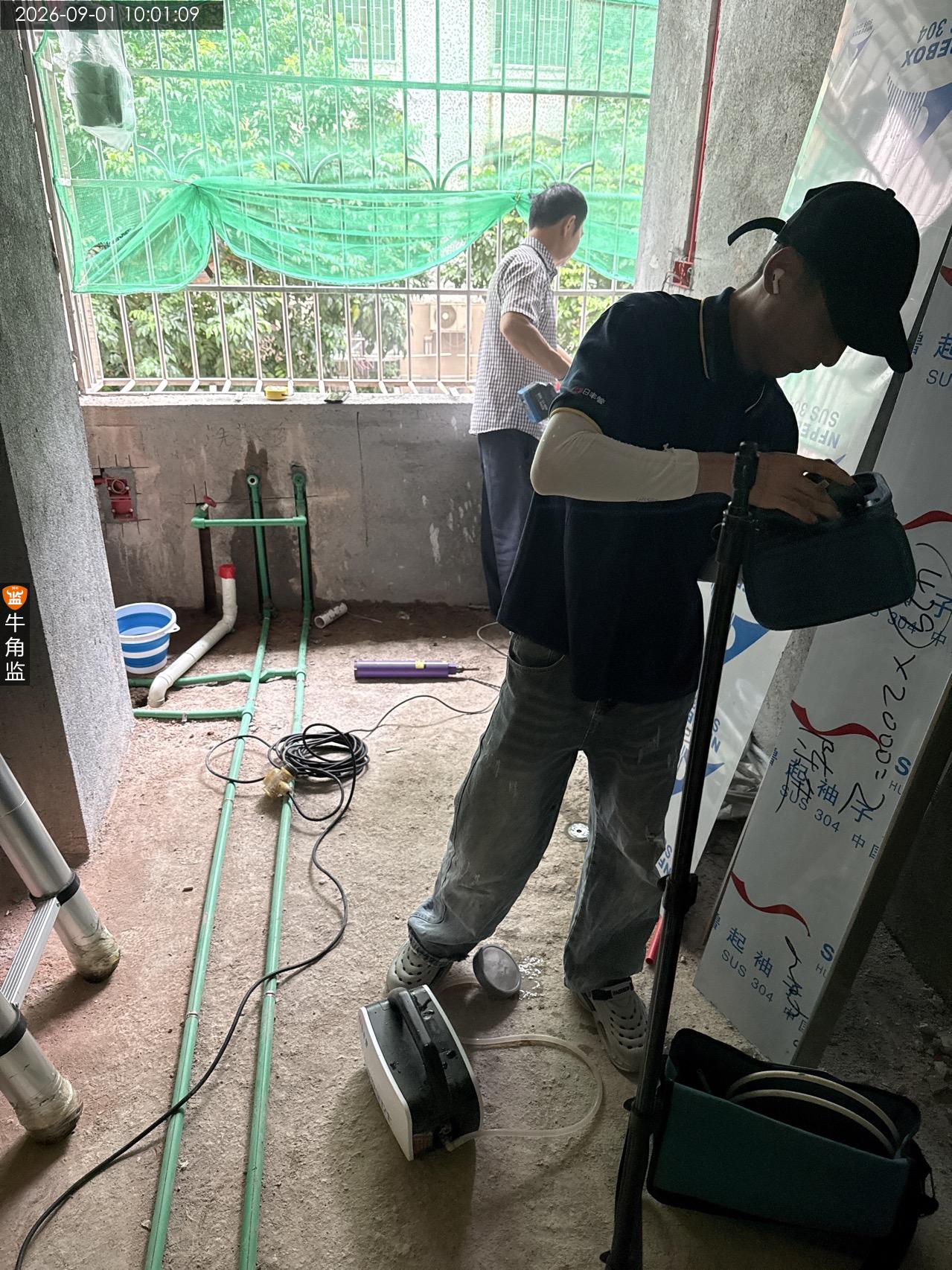

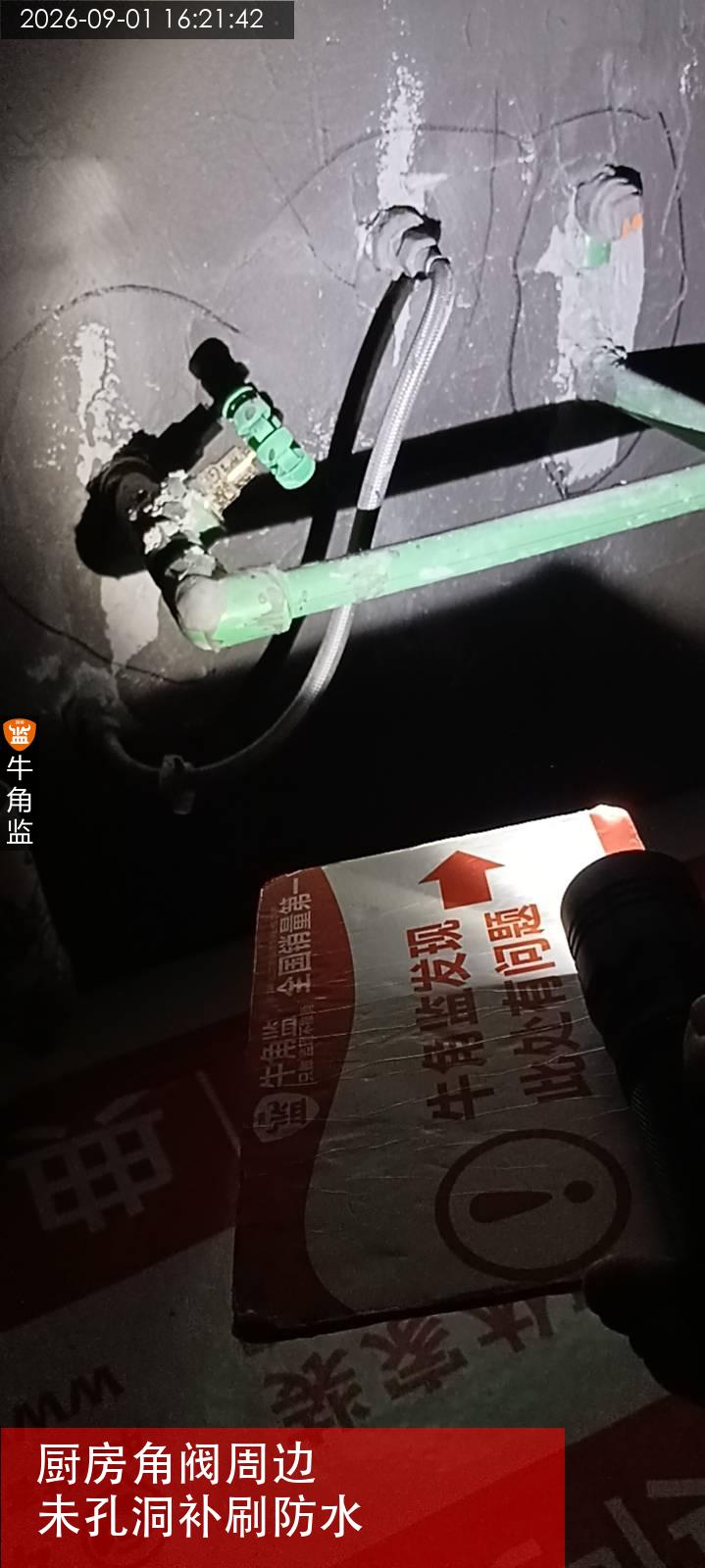

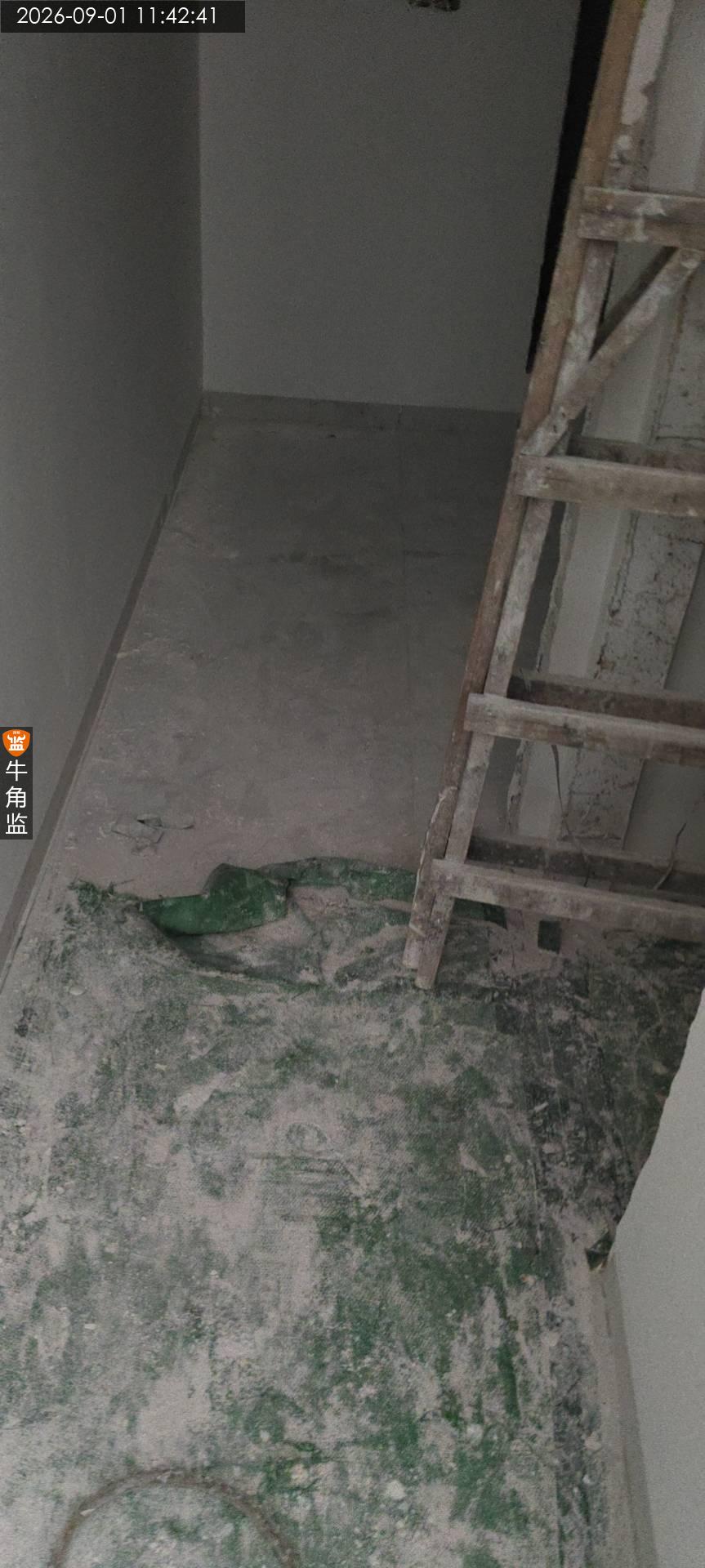

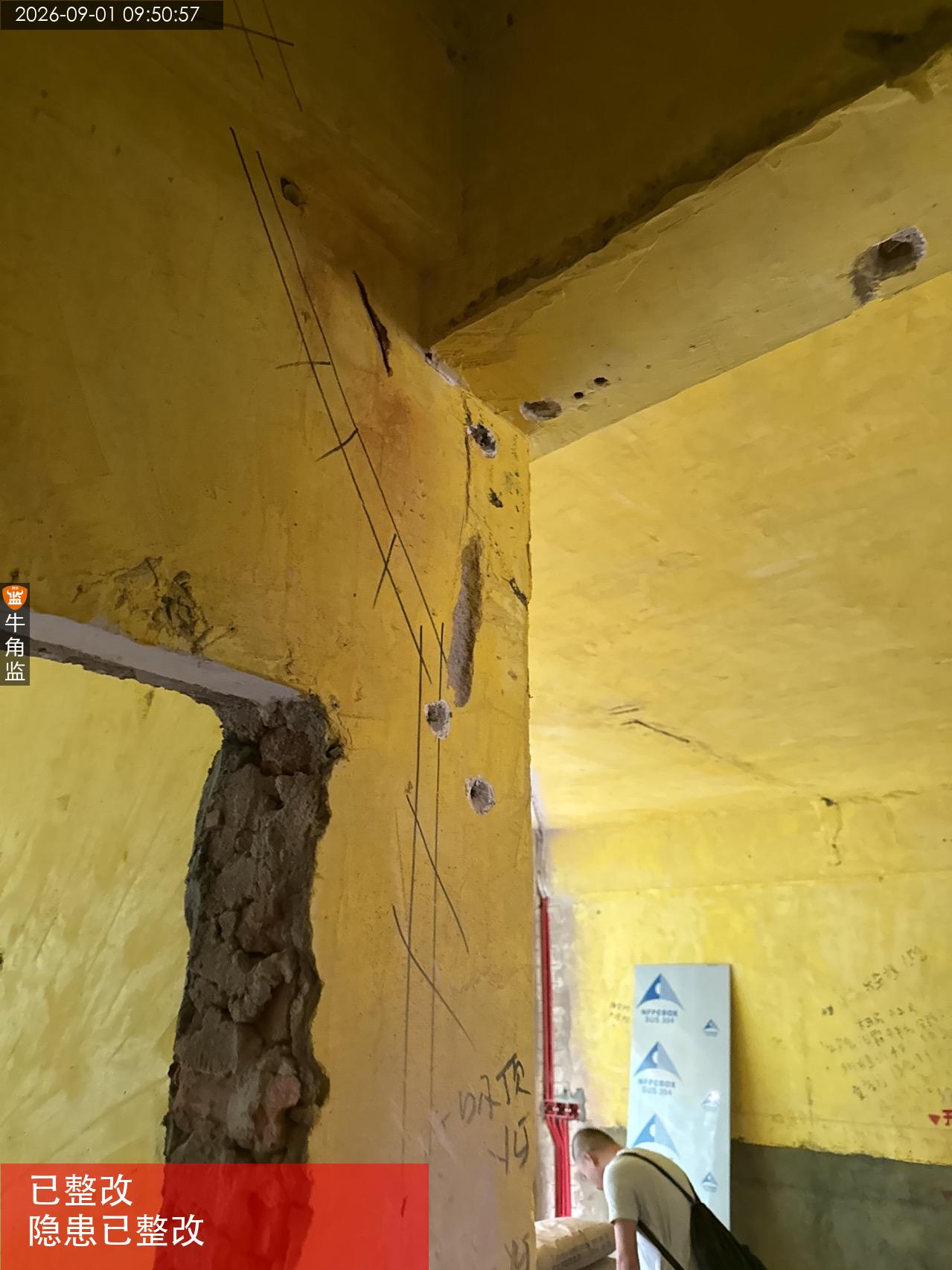

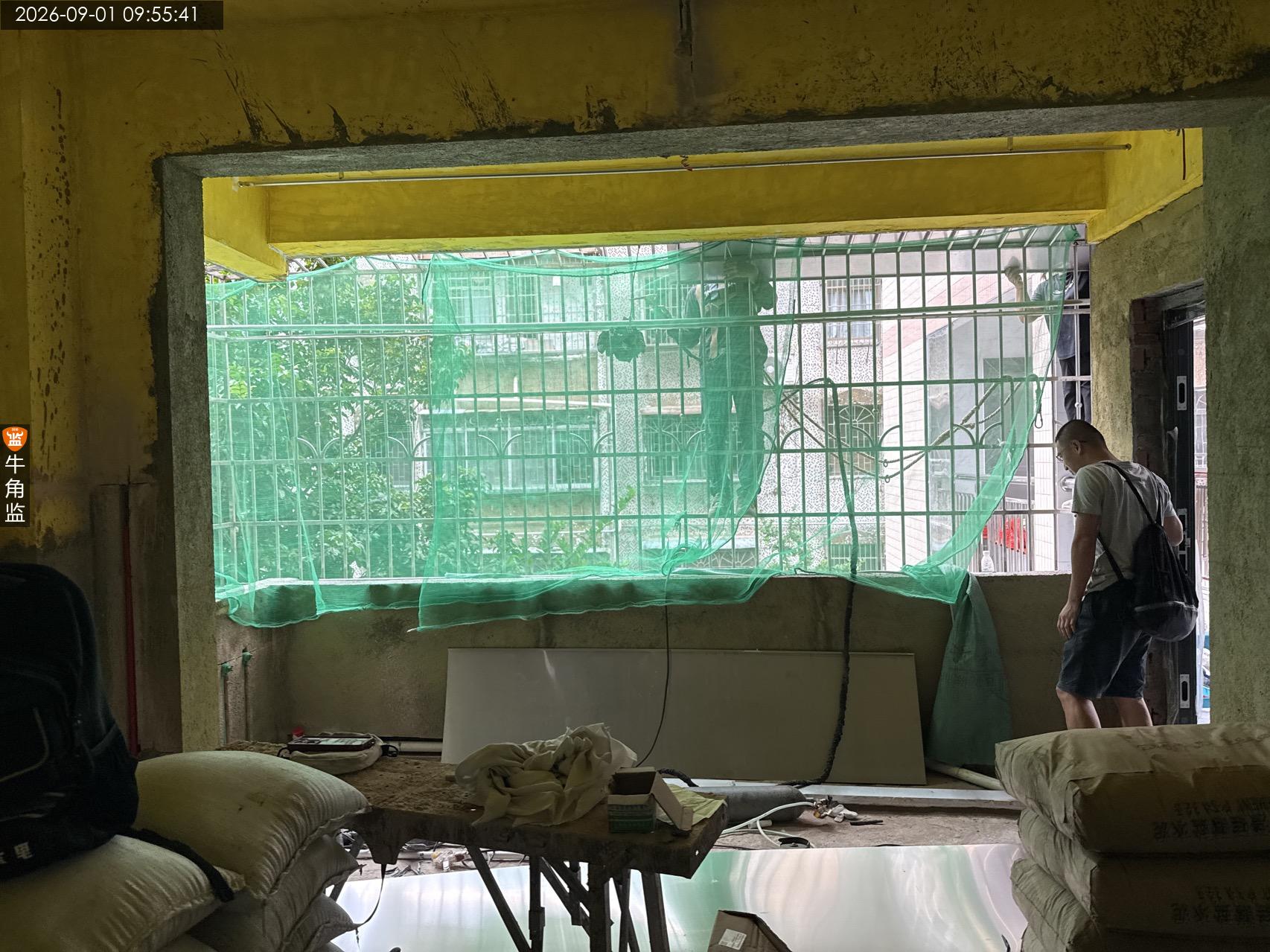

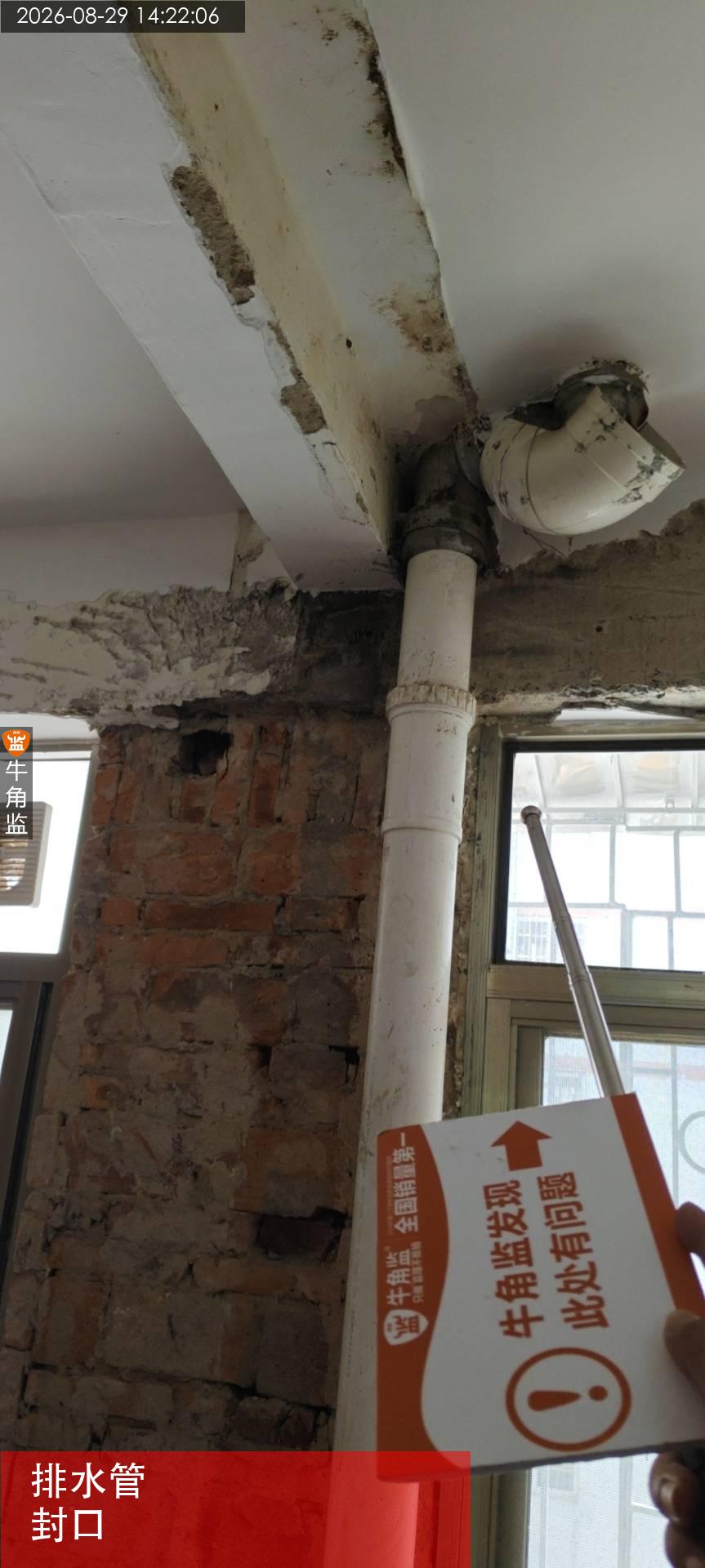

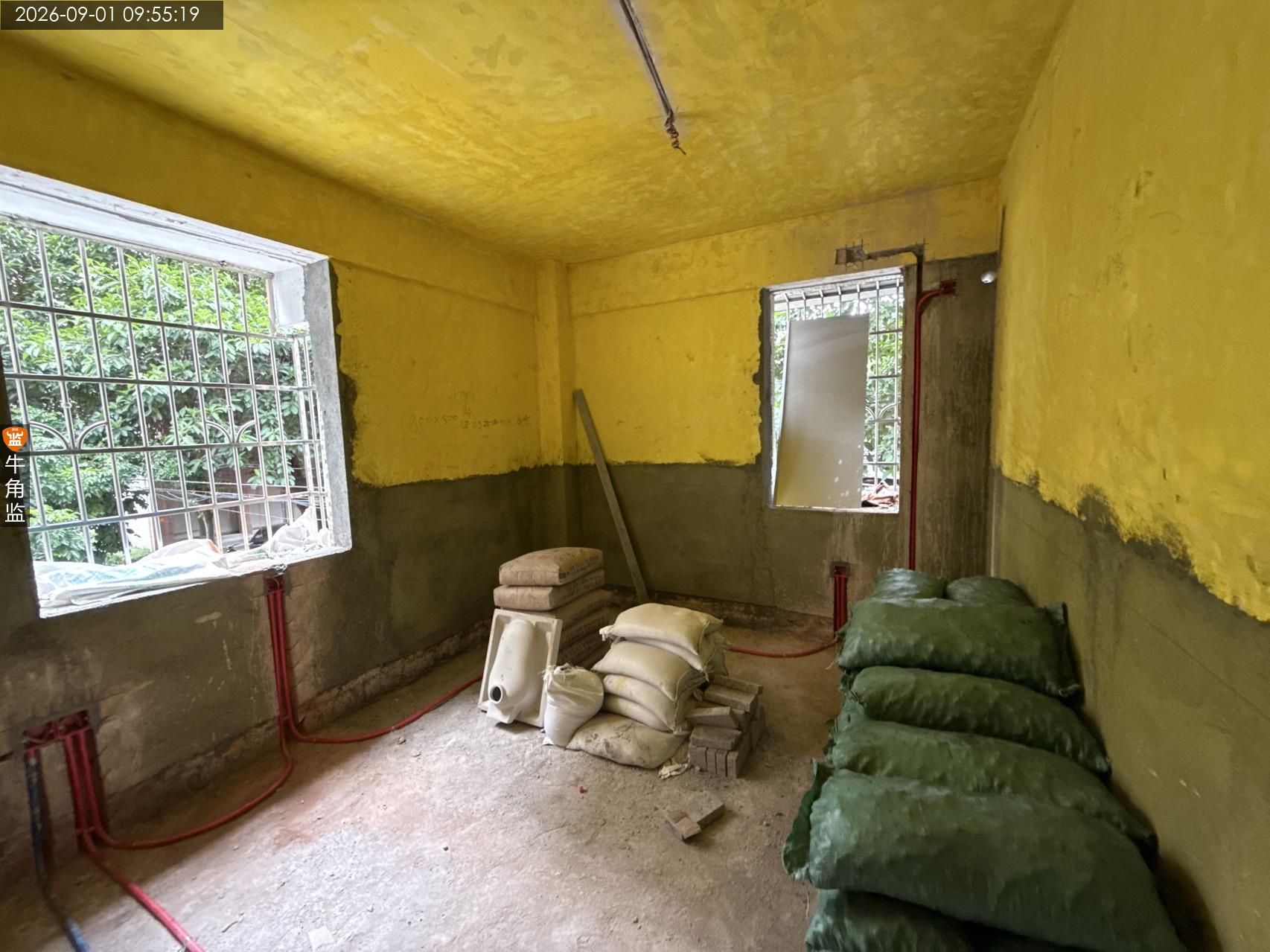

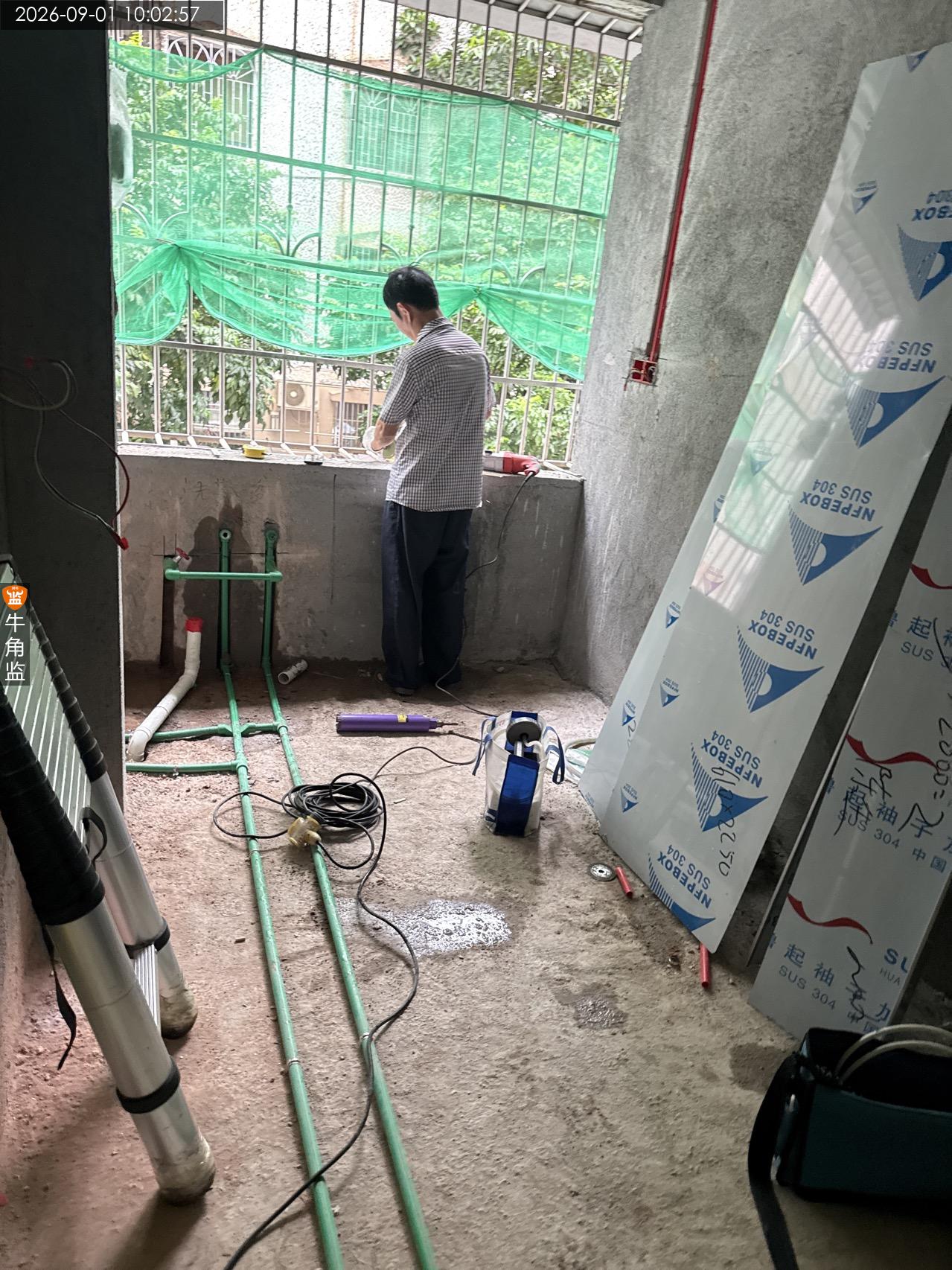

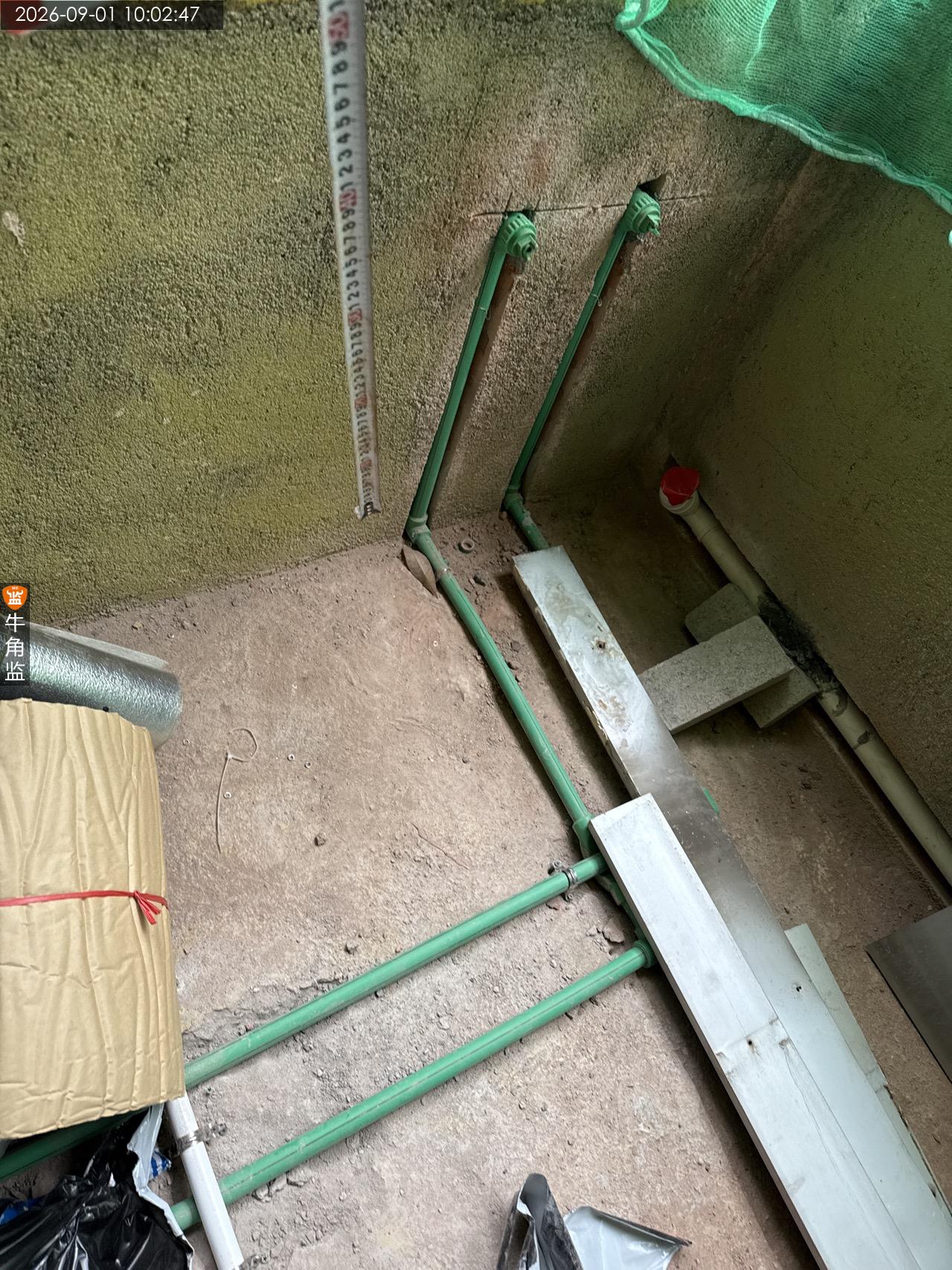

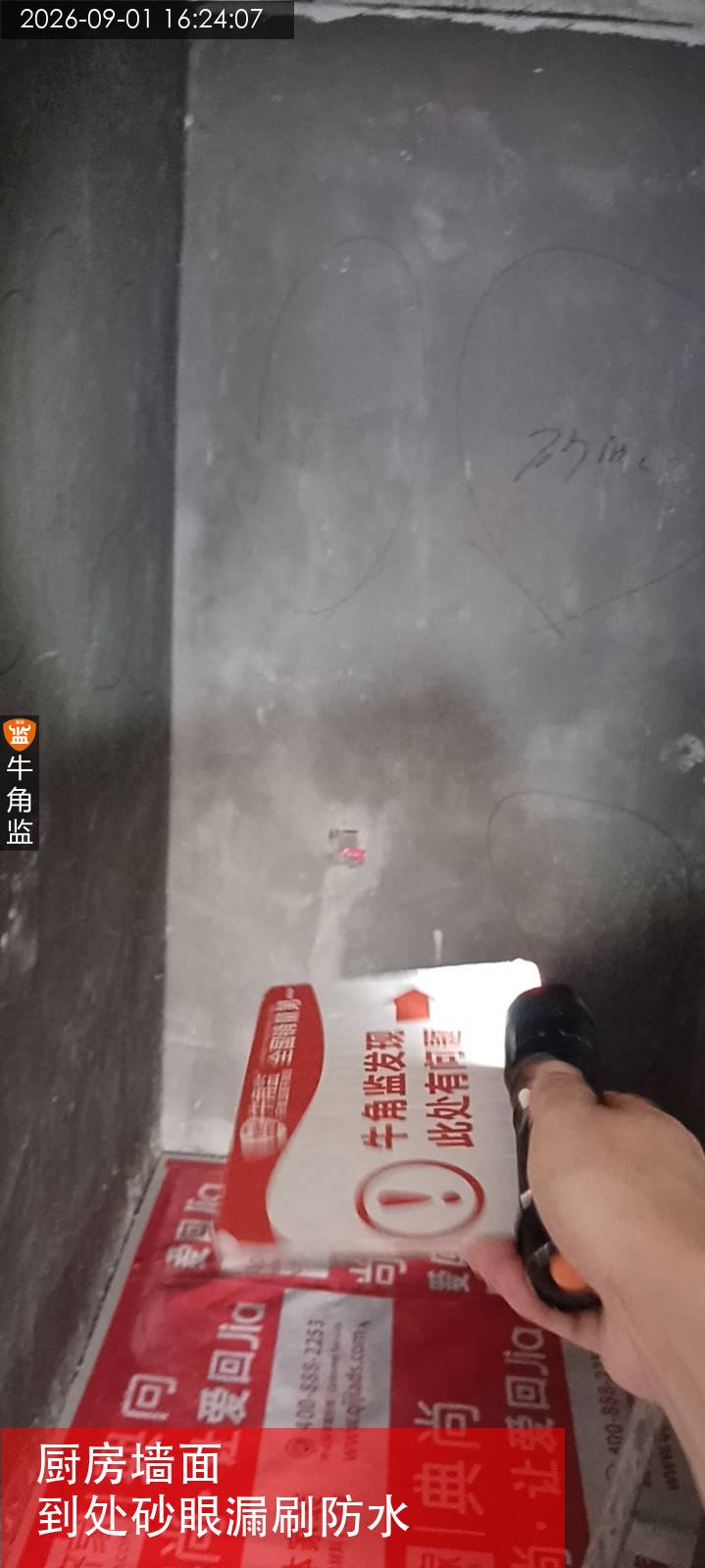

监理师总结 本次检查为防水验收总结如下 一、本次检查内容及概述 现场1工人施工,本次主检查防水施工情况,所使用工具为空鼓锤,卷尺等 二、往期隐患整改情况 往期隐患部分未整改,应当提醒施工方及时整改。 三、本次检查发现问题: 1、厨房两处批荡空鼓,卫生间一处批荡空鼓已经标记位置。厨房天花排水管穿楼板孔洞未做好密封堵漏防水处理。主卧地砖一处空鼓。;整改建议:现场沟通施工方,切割打拆处理,重新修补批荡补刷防水,按要求整改到位。天花孔洞密封防水处理堵漏处理。地砖空鼓灌浆处理。 2、厨房卫生间角阀周边孔洞,未修补平整,未涂刷防水到位。;整改建议:现场沟通施工方,统一修补好孔洞,补刷防水处理按要求整改到位。 3、厨房区墙面。多处防水,砂眼的情况,已经沟通问题。;整改建议:要求施工方统一补刷防水处理,再贴砖,按要求整改到位。 4、卫生间墙面有局部砂眼的情况,角阀周边孔洞漏刷,防水的情况已经沟通问题。卫生间水电开槽,还有局部孔洞未密封处理好。;整改建议:现场沟通施工方水电开槽孔洞密封处理好,然后墙面的防水砂眼,统一补刷防水处理,按要求整改到位。 四,后续施工建议 1、 贴砖前面确保基层平整、坚实、干净,无空鼓、裂缝等问题,提前湿润基层。 2、检查瓷砖的规格、颜色、质量等是否符合要求,提前泡水浸透,清理脱模剂。 3、根据房间尺寸和地砖尺寸进行预排版,避免出现小块砖集中或砖缝不匀。 4.、选用合适的粘结剂,严格按照说明书调配。 5、随时检查瓷砖的平整度,空鼓率。 6、卫生间等有排水要求的地方要设置合理坡度。 7、保证阴阳角处地砖铺贴方正、美观、牢固。 8、防水完成后注意洒水养护 直到贴砖为止。 9、卫生间注意做好排水坡度。 10、厨房卫生间 是否需要防撞条 收口条 提前和瓦工师傅沟通。
2026-09-01
海珠区草********0471
设 计 师:未知
施工队长:黄工
工地面积:120.00㎡
装修总价:0.00
本次评价:D
本次评语:

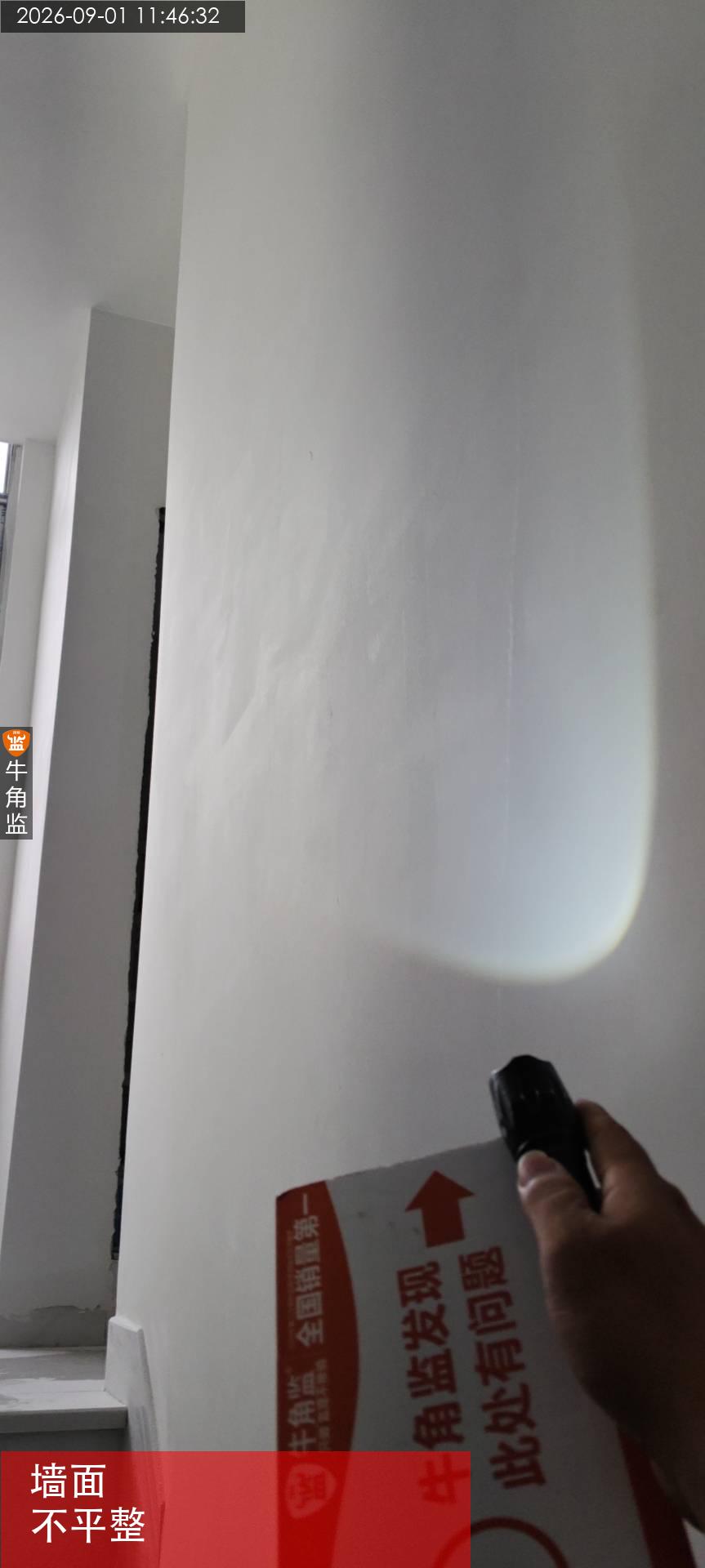

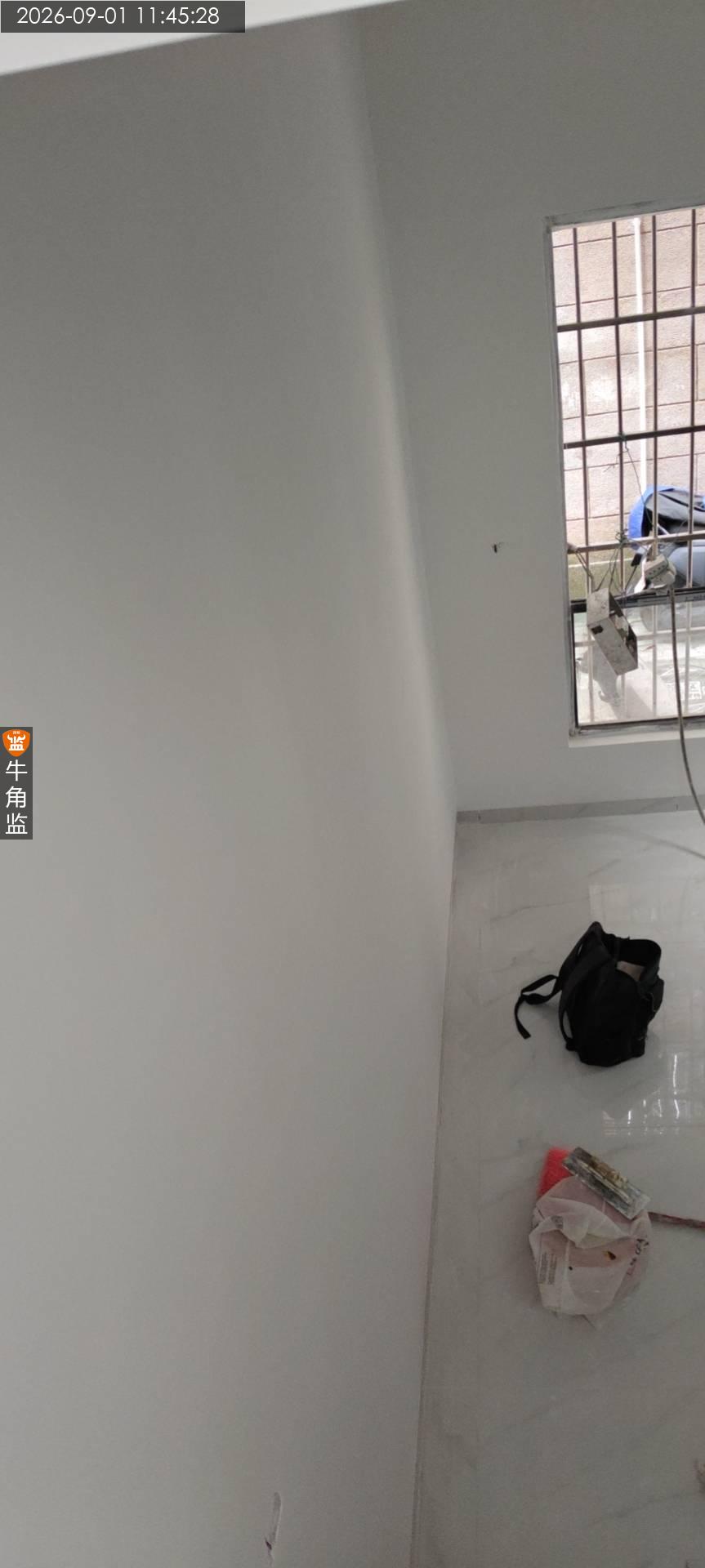

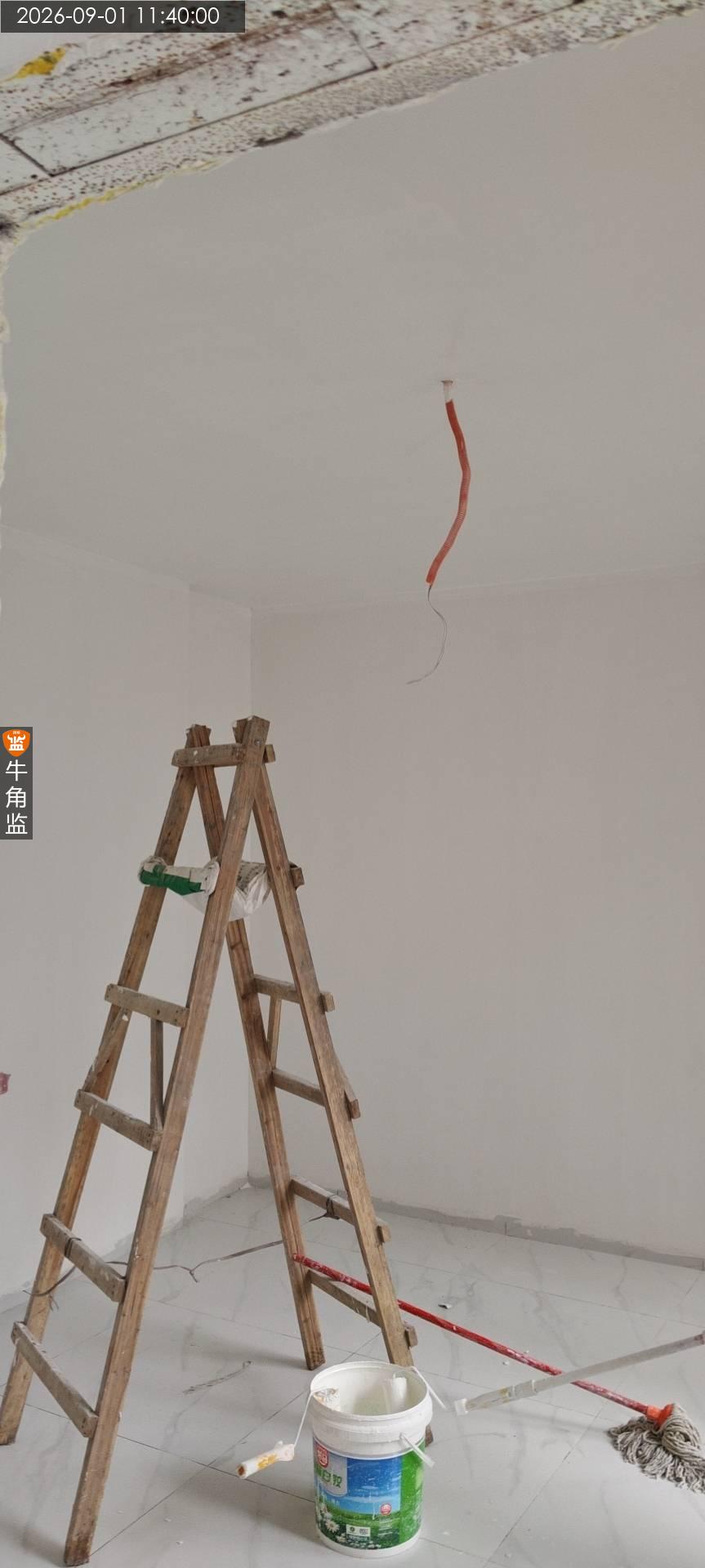

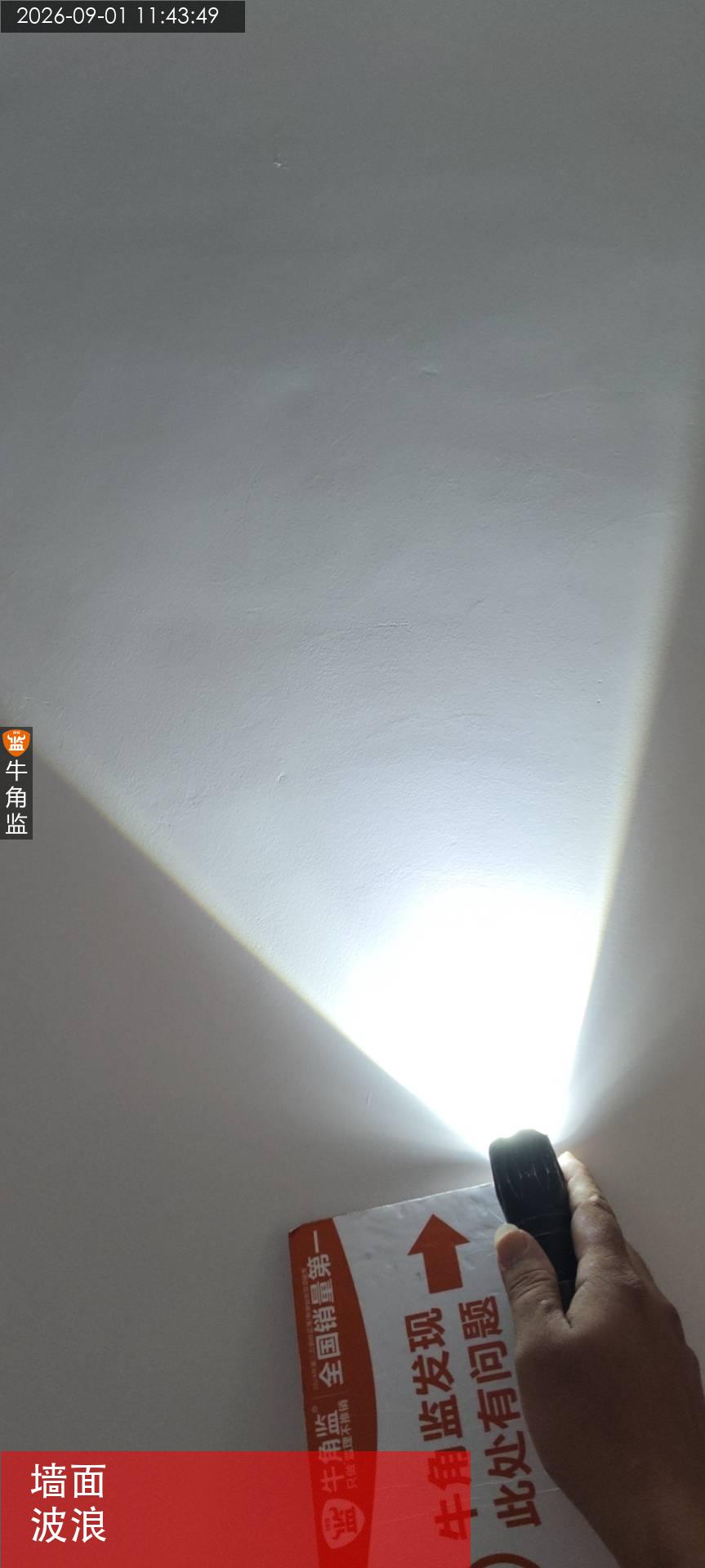

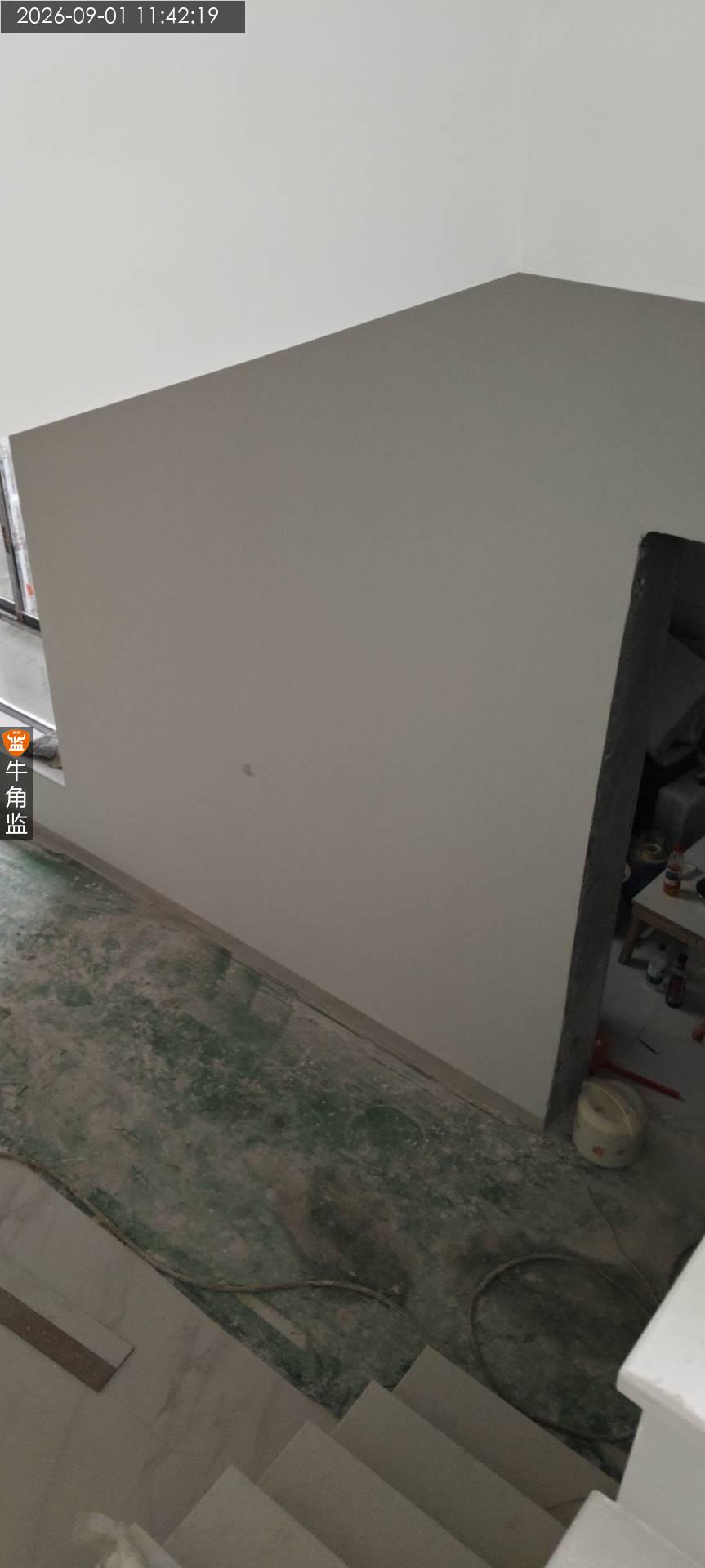

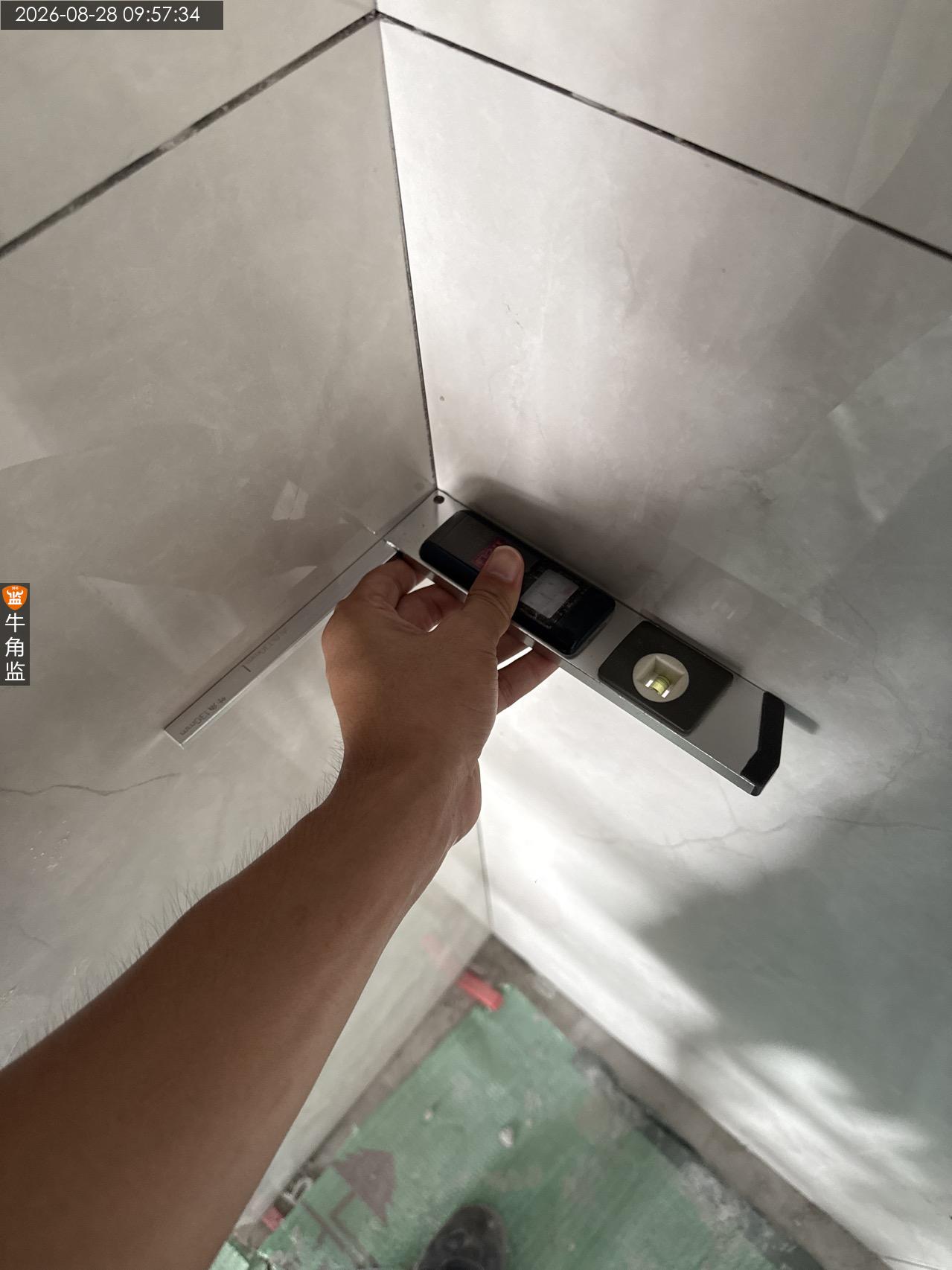

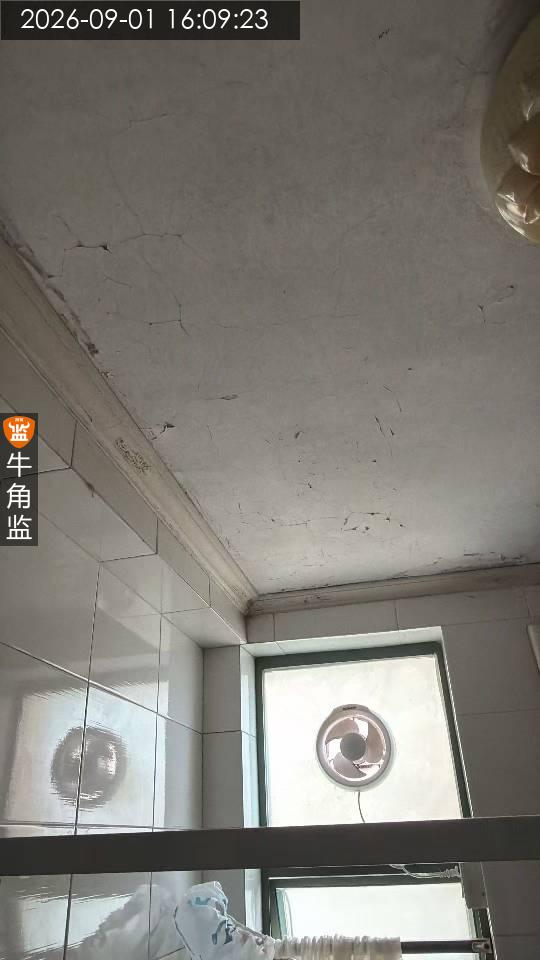

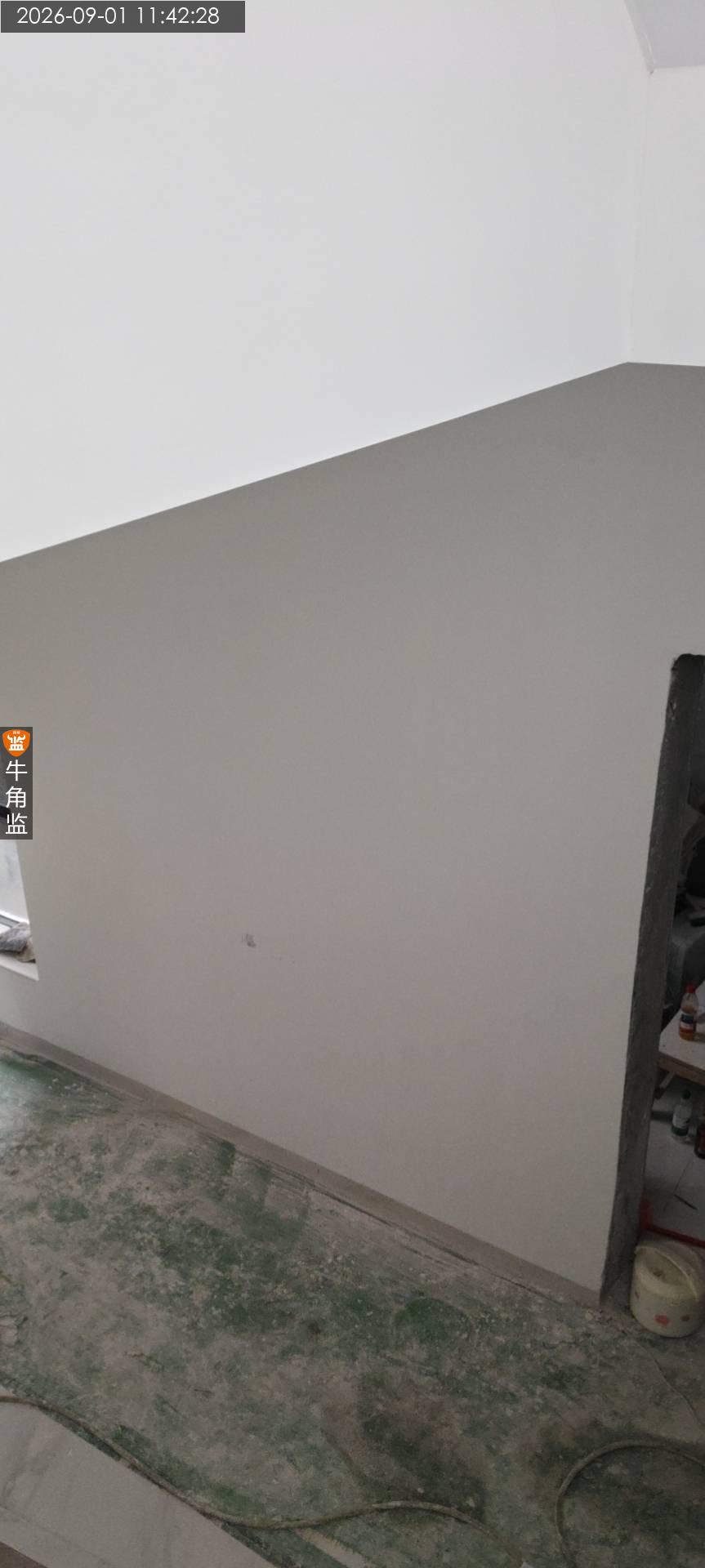

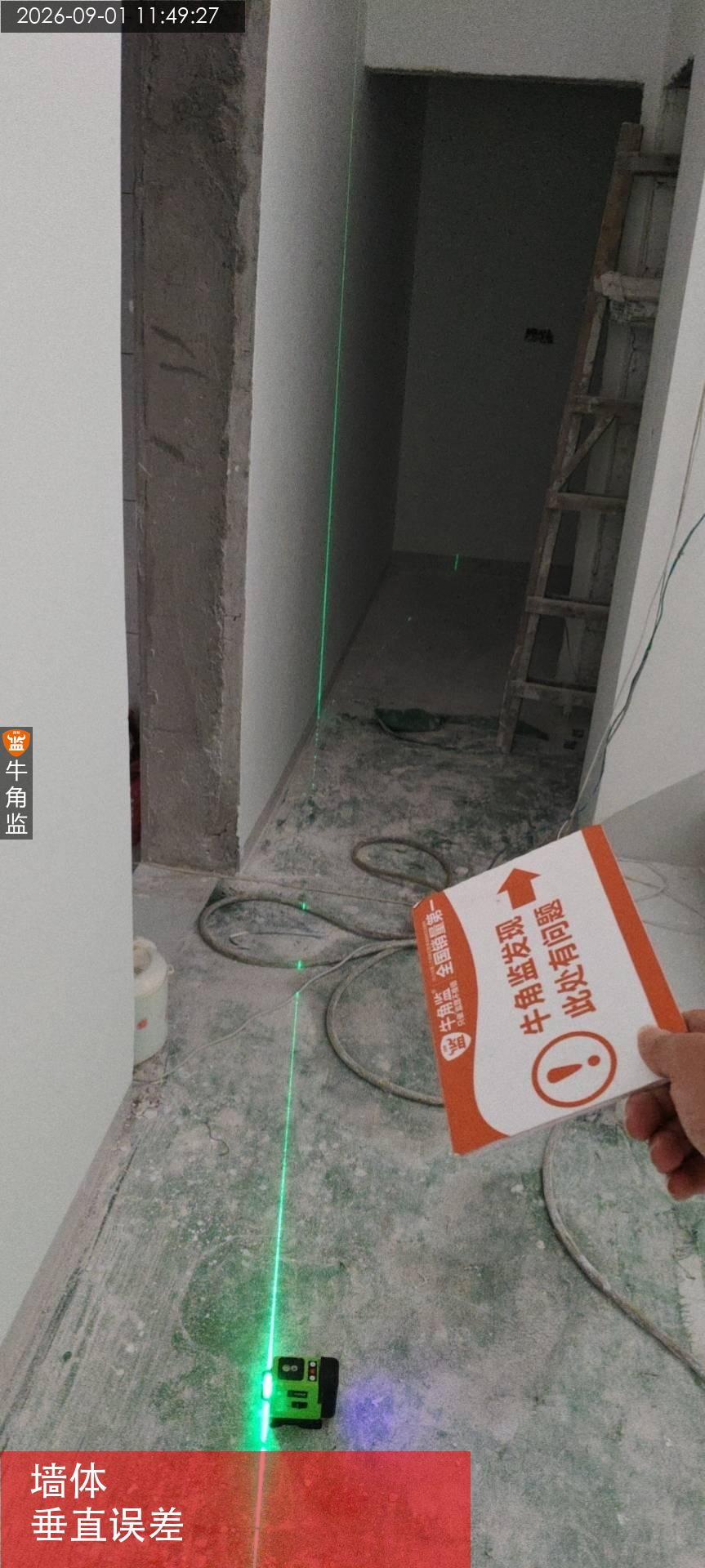

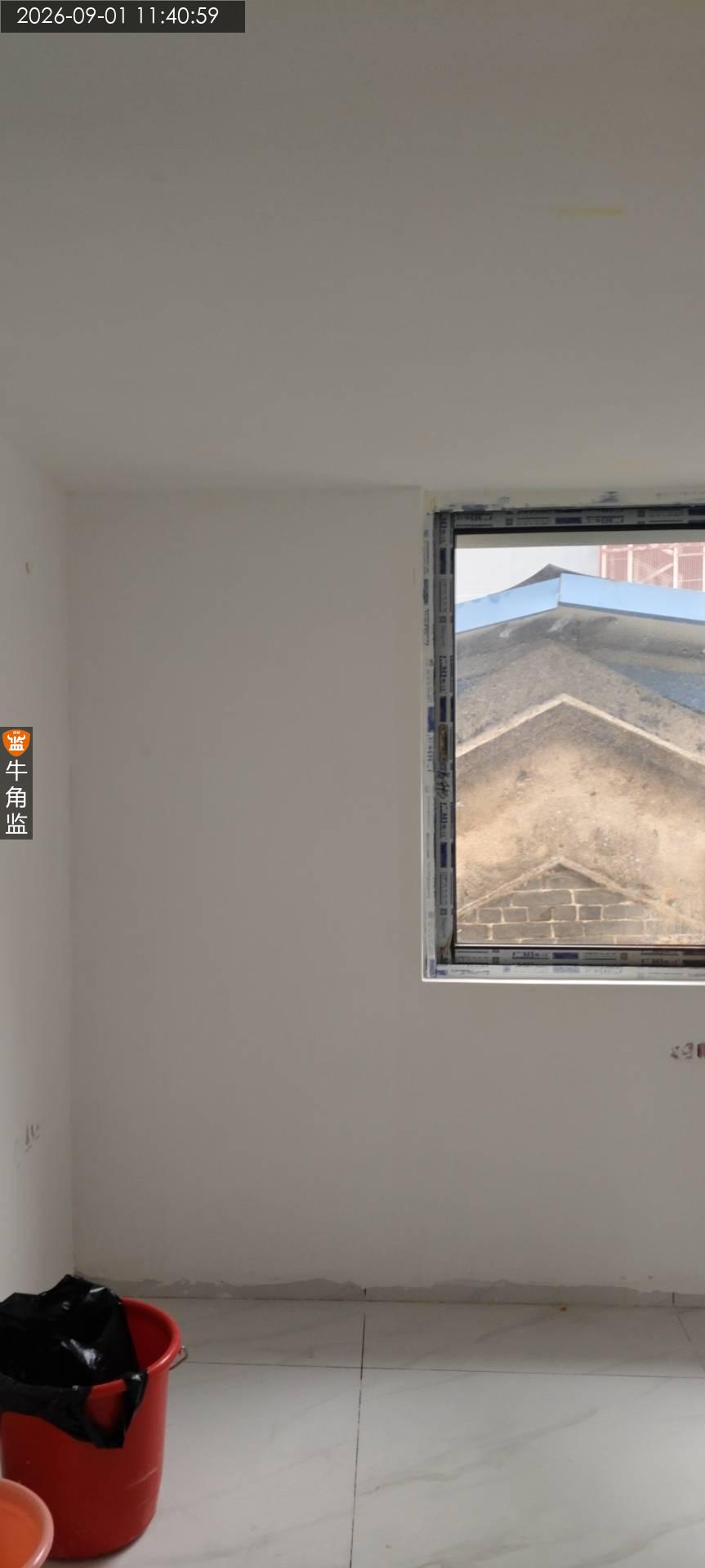

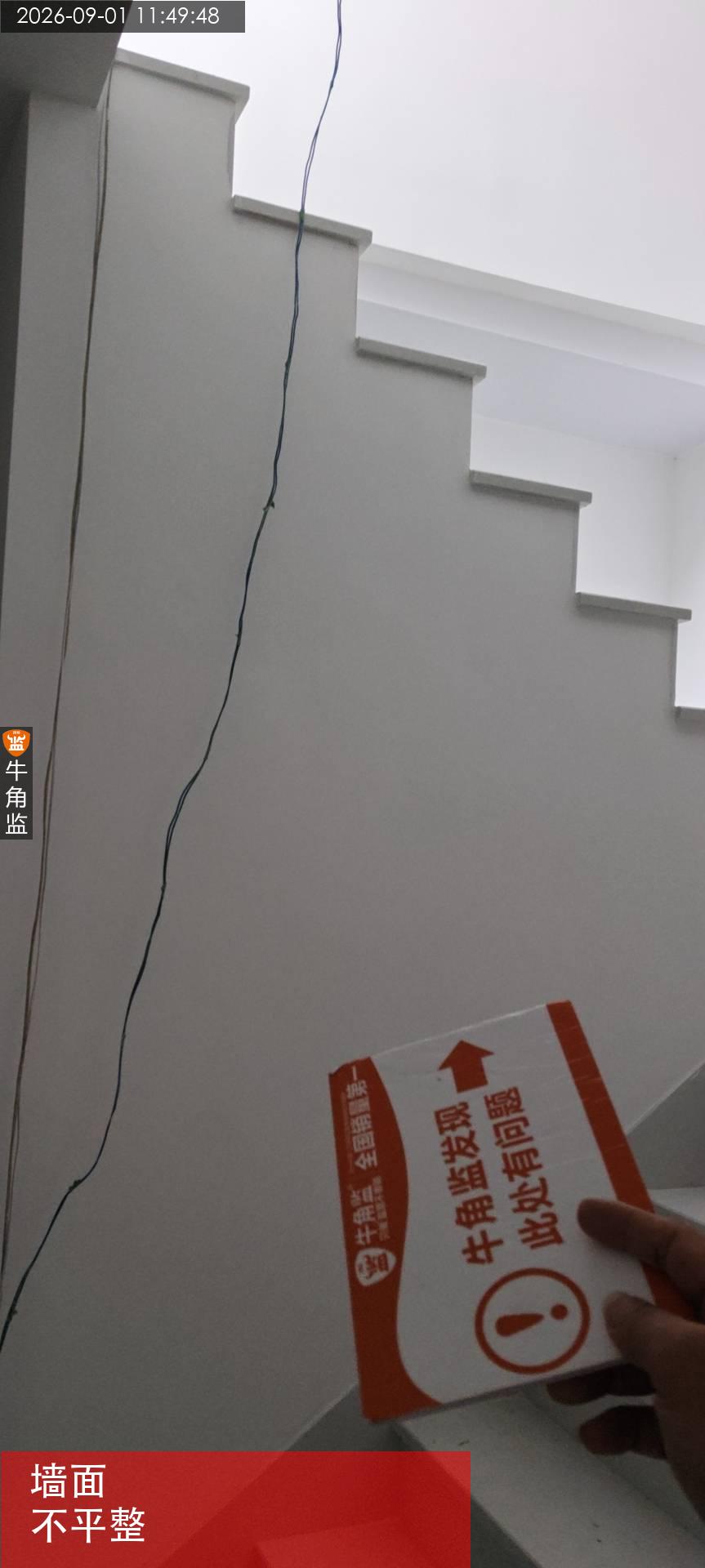

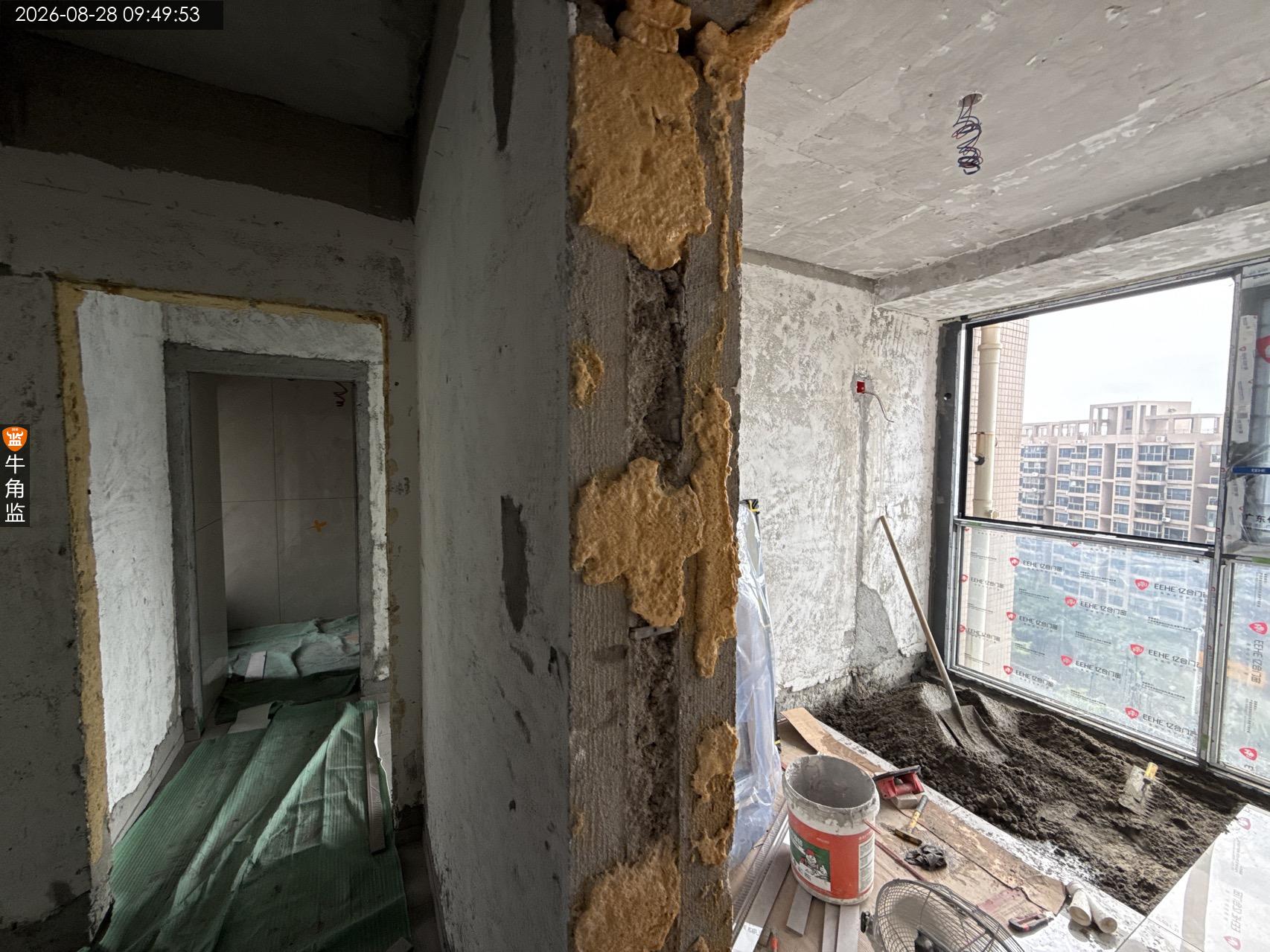

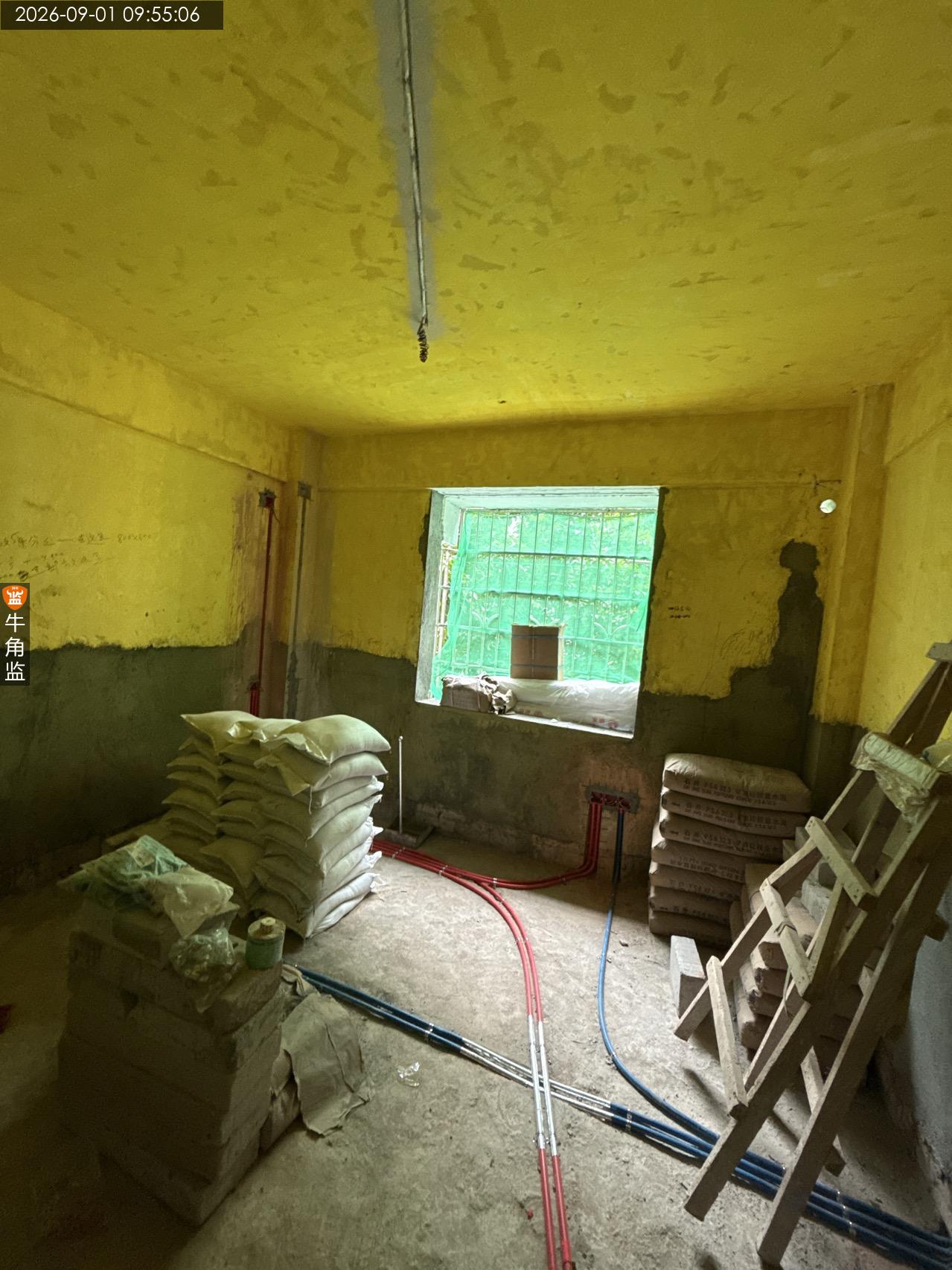

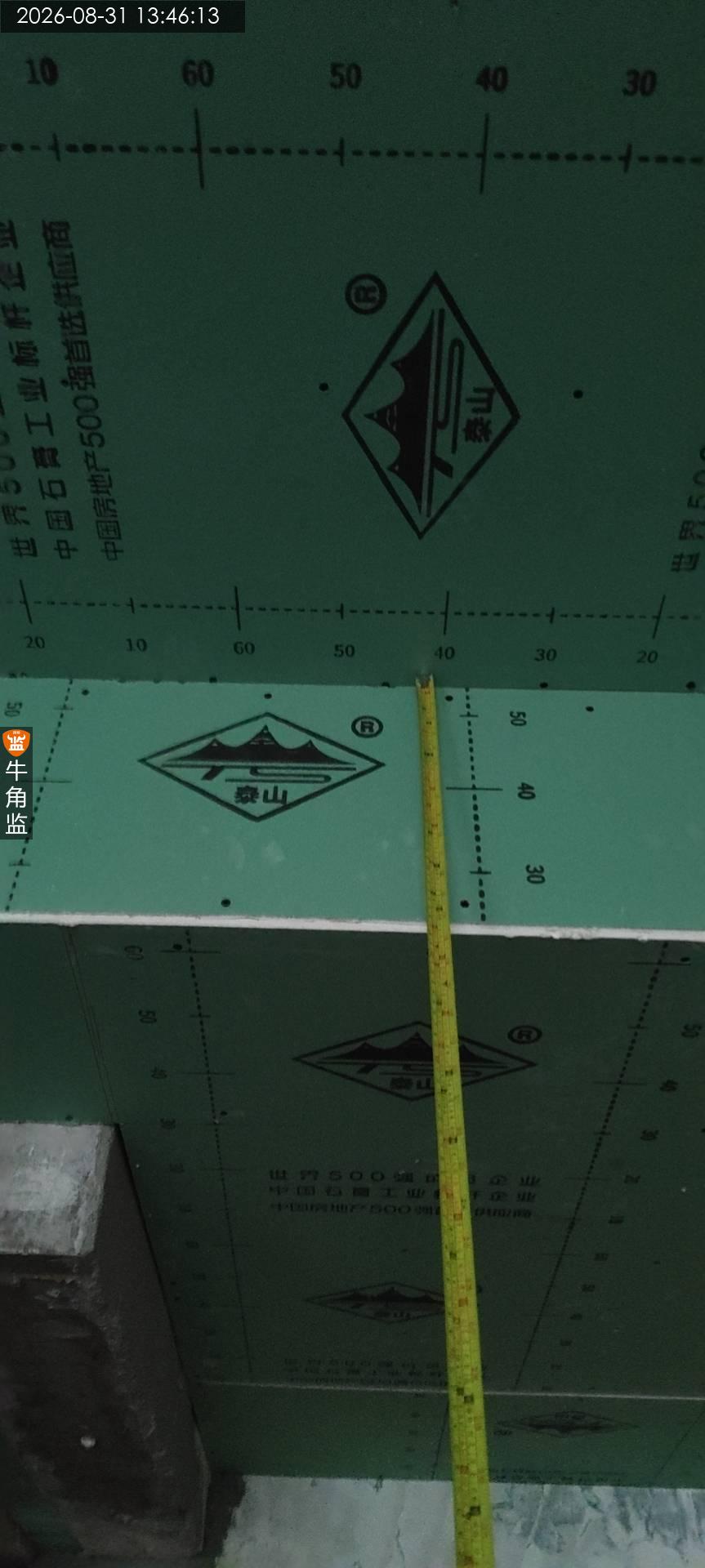

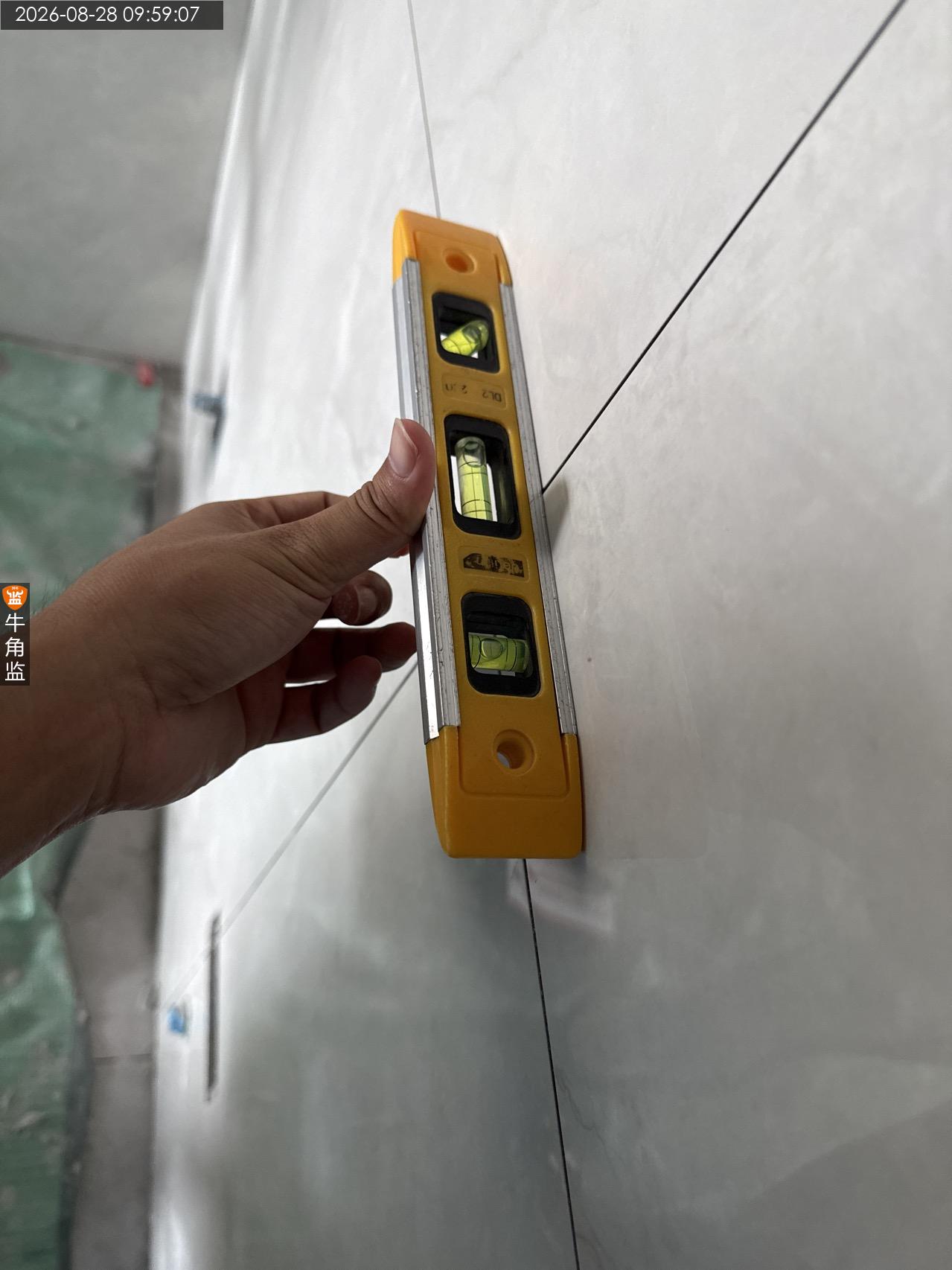

本次扇灰收边收口检查情况如下: 一、往期隐患未整改 二、现场一人施工 三、本次检查水平仪、电筒检查 四、本次扇灰收边收口检查报告总结: 1、墙面测灯光检查有明显波浪状起伏! ;整改建议:需要继续打磨修复平整! 2、全屋部分阴阳角垂直度存在误差! ;整改建议:需要参考水平仪施工修复! 3、全屋墙面局部打磨不平整! ;整改建议:需要补腻子后重新打磨修复! 4、全屋门窗未做保护! ;整改建议:要做好成品保护! 后期施工建议: 1、油漆涂刷前注意清理干净墙面灰尘。 2、油漆涂刷严格按照厂家指导进行施工。 3、底漆干透以后在进行后续油漆涂刷。 4、确保基层平整、干净、干燥、坚固,无裂缝、空鼓等问题。 5、使用合适的涂刷工具,如刷子、滚筒等,并保持工具清洁。 6、仔细处理墙角、边缘等部位,确保涂刷到位。 7、注意不要过多通风。
2026-09-01
番禺区福********5989
设 计 师:未知
施工队长:未知
工地面积:114.00㎡
装修总价:0.00
本次评价:C
本次评语:

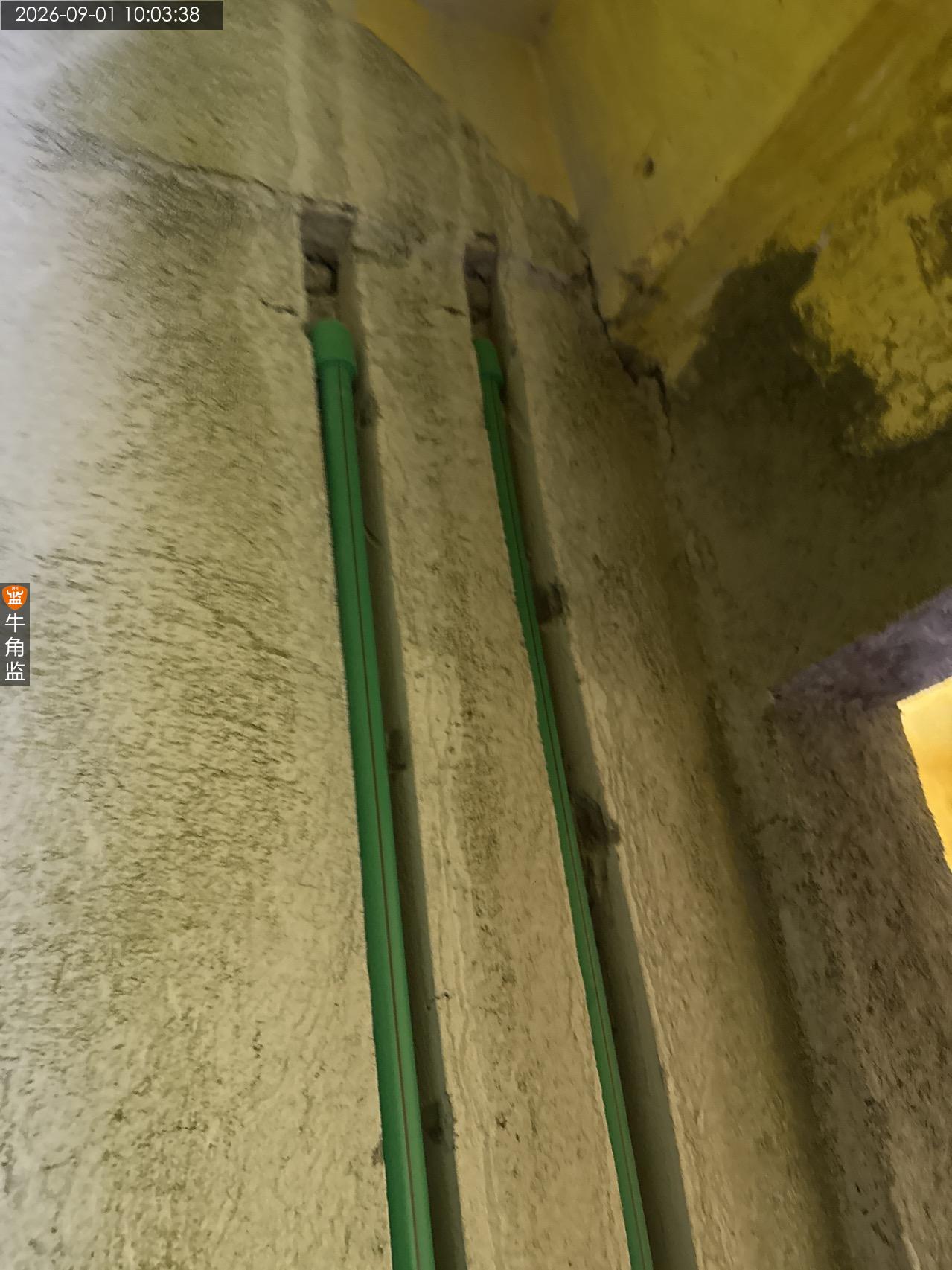

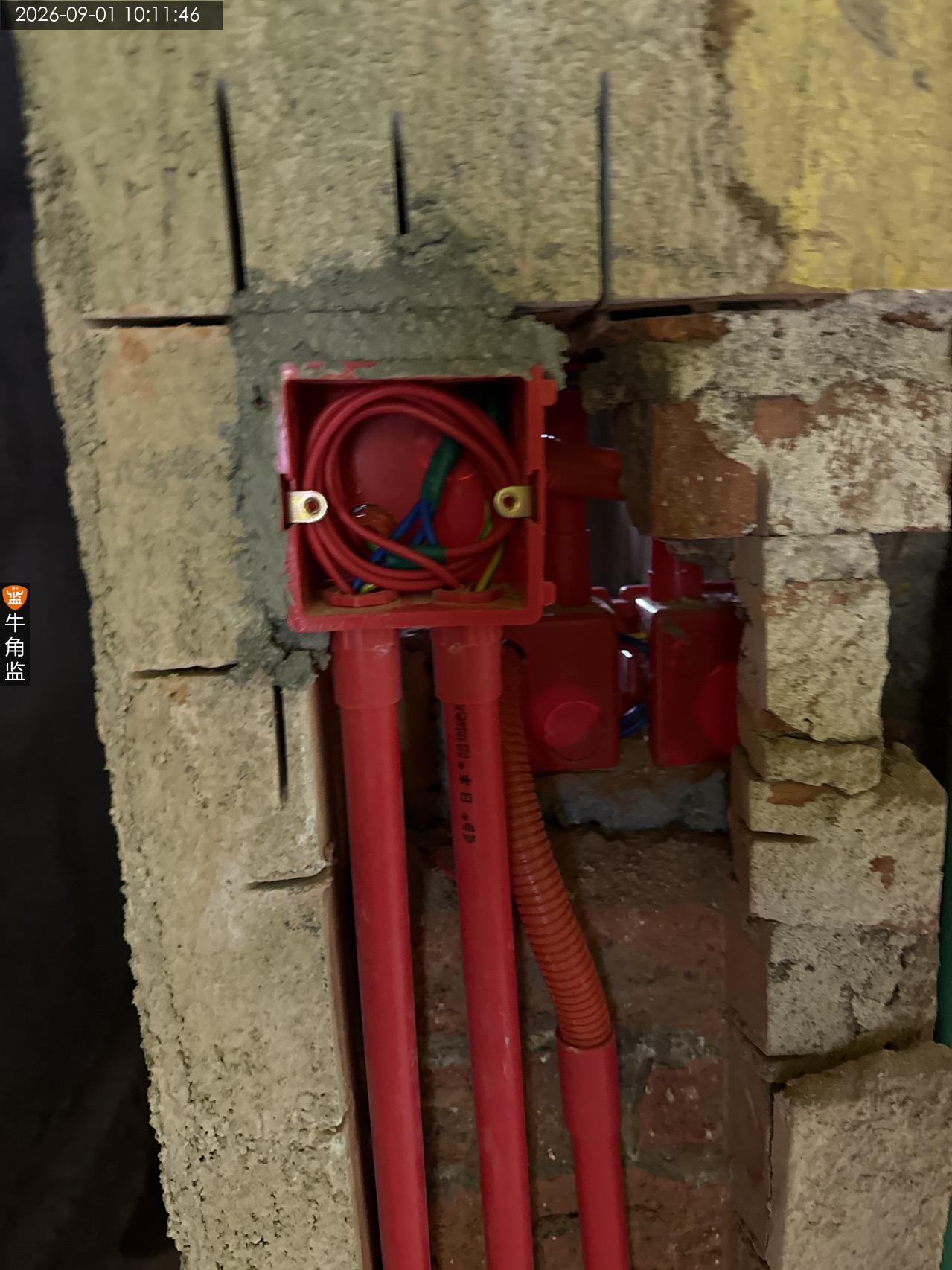

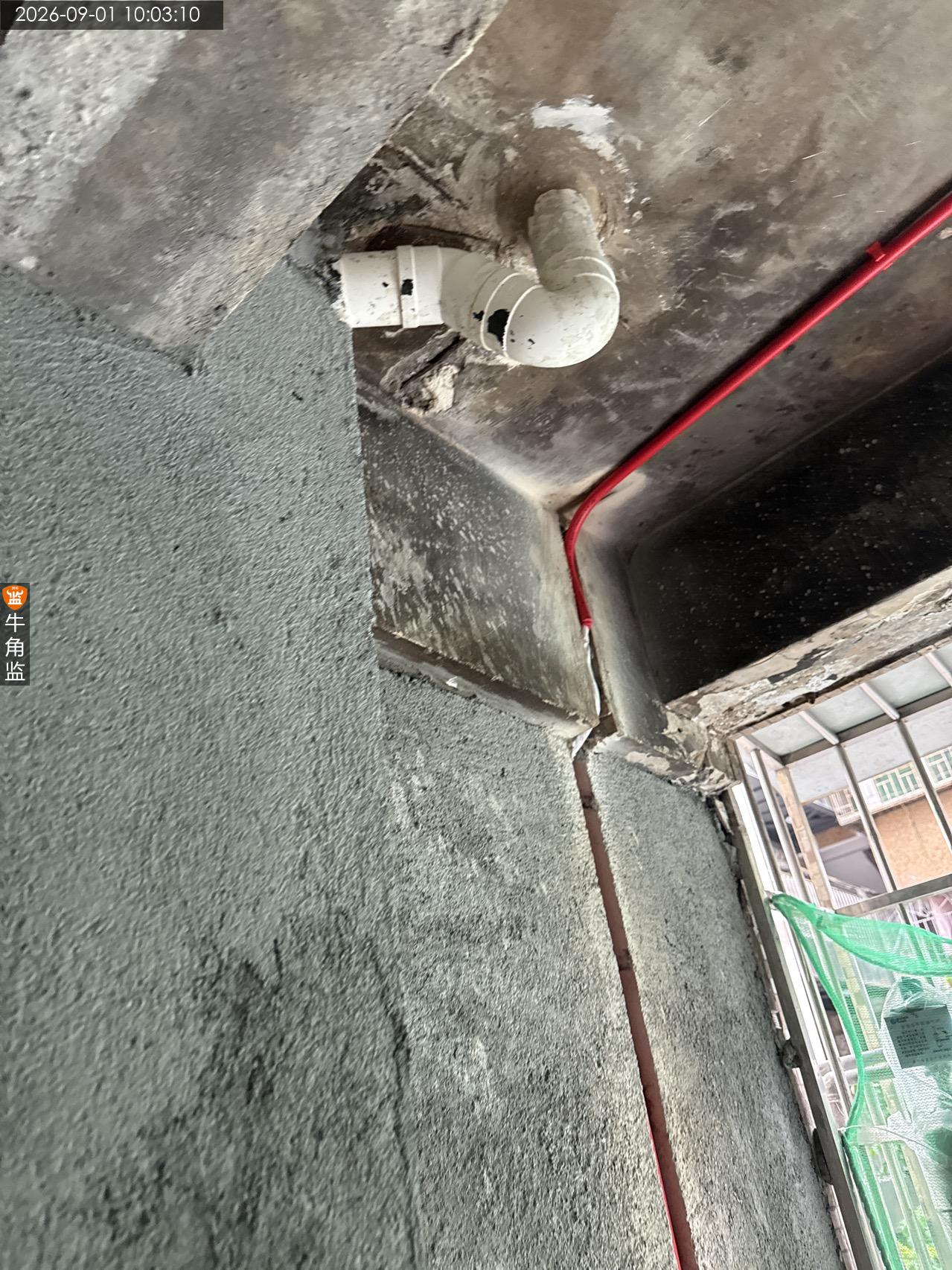

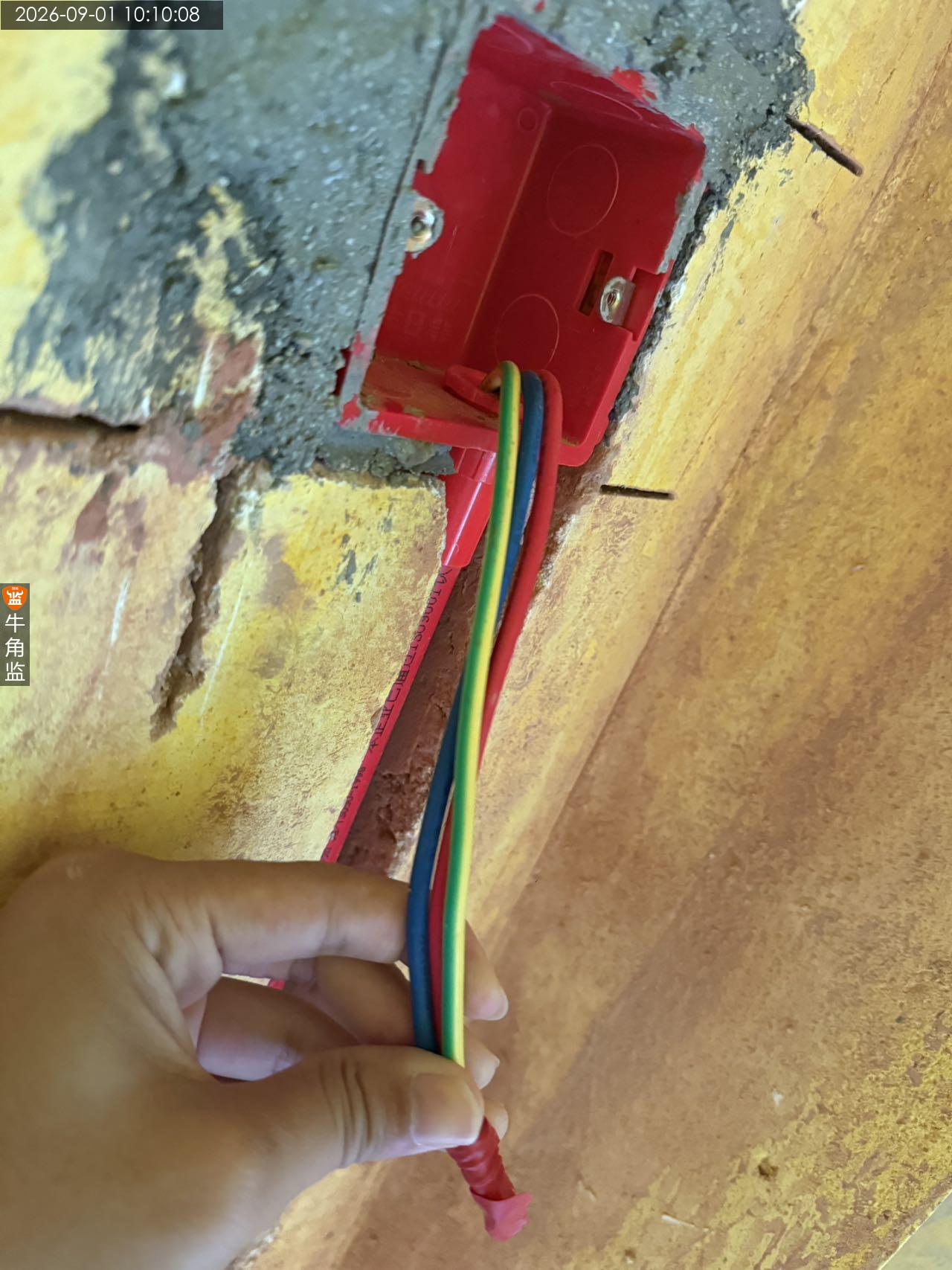

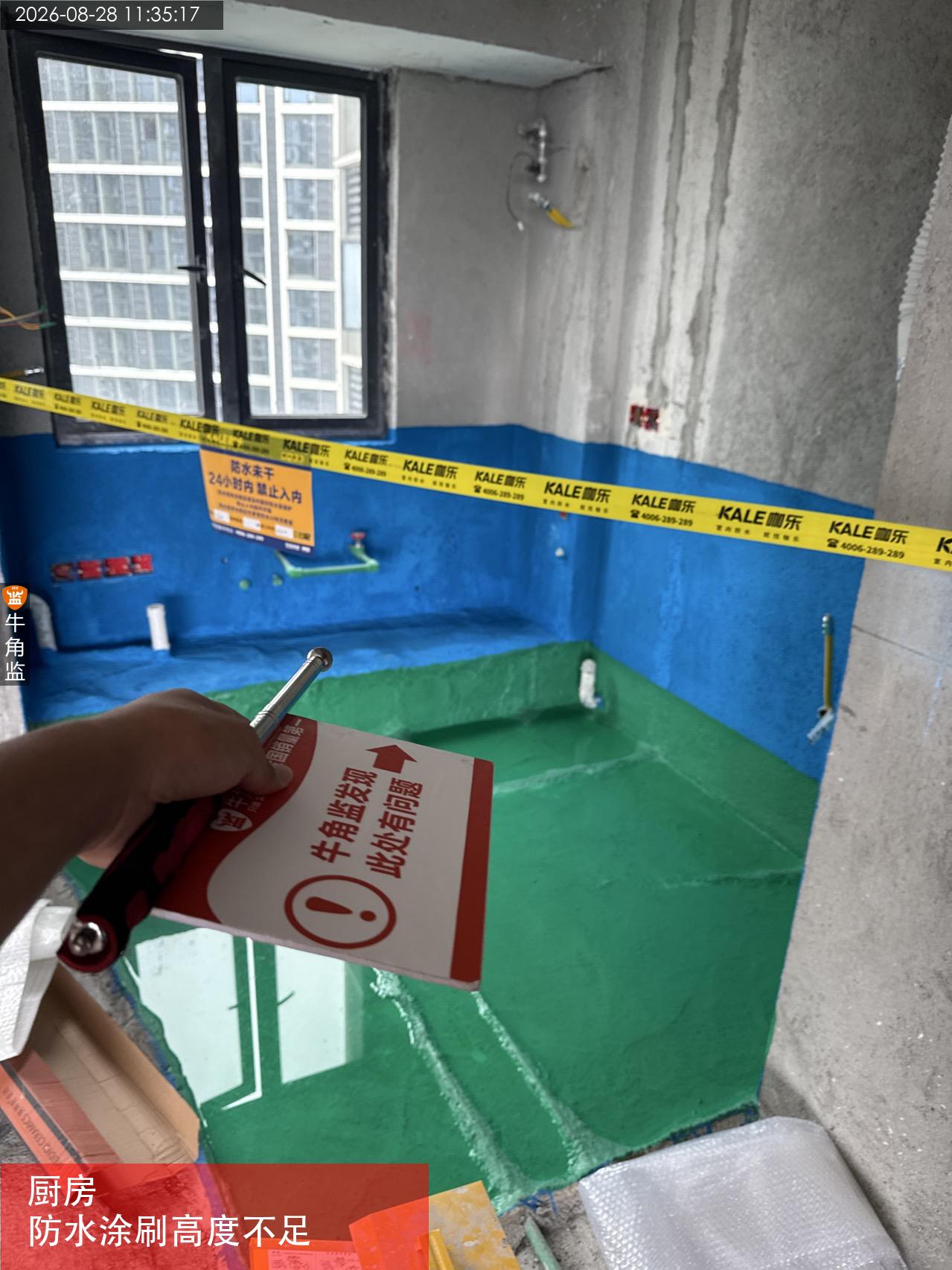

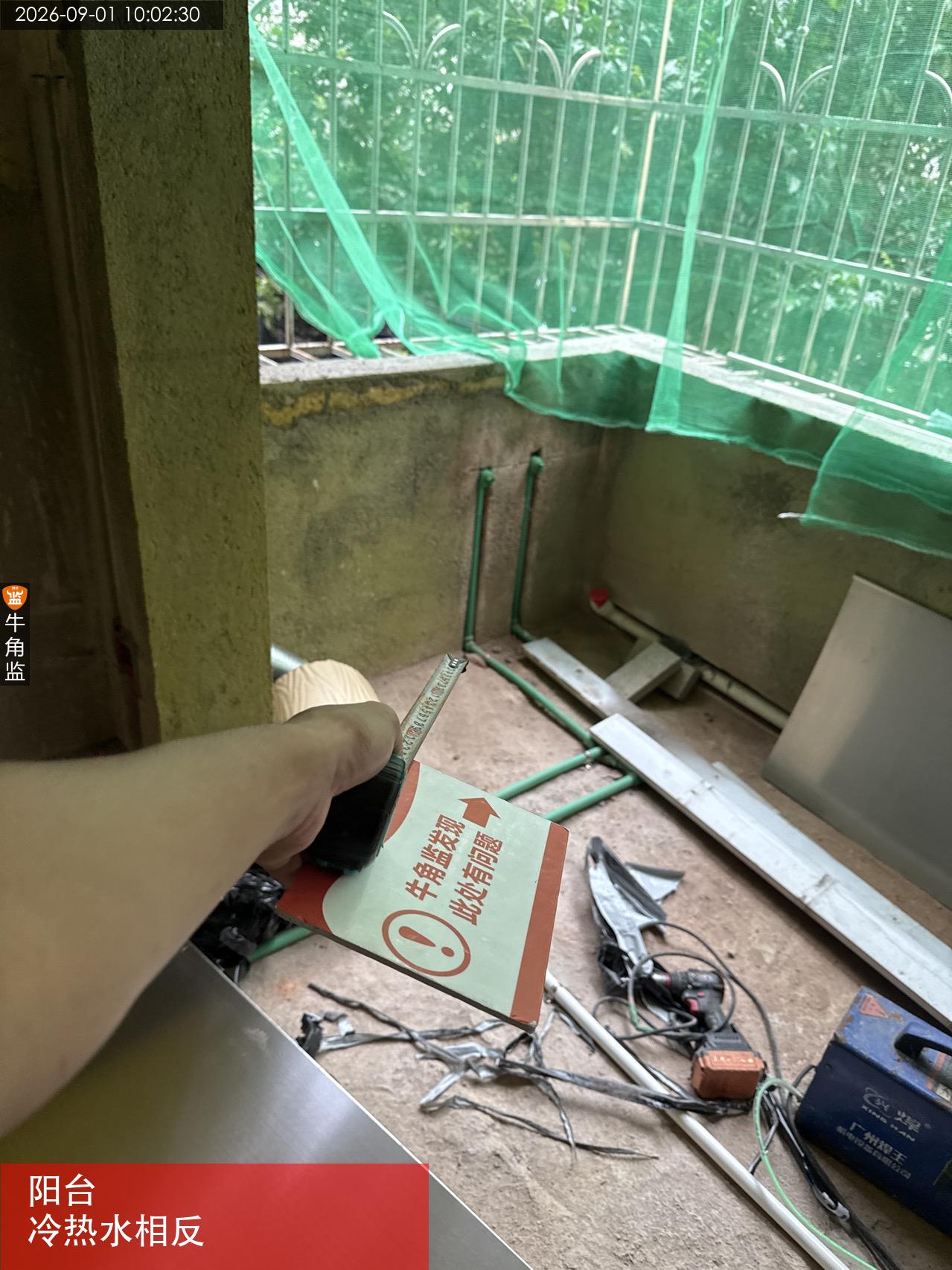

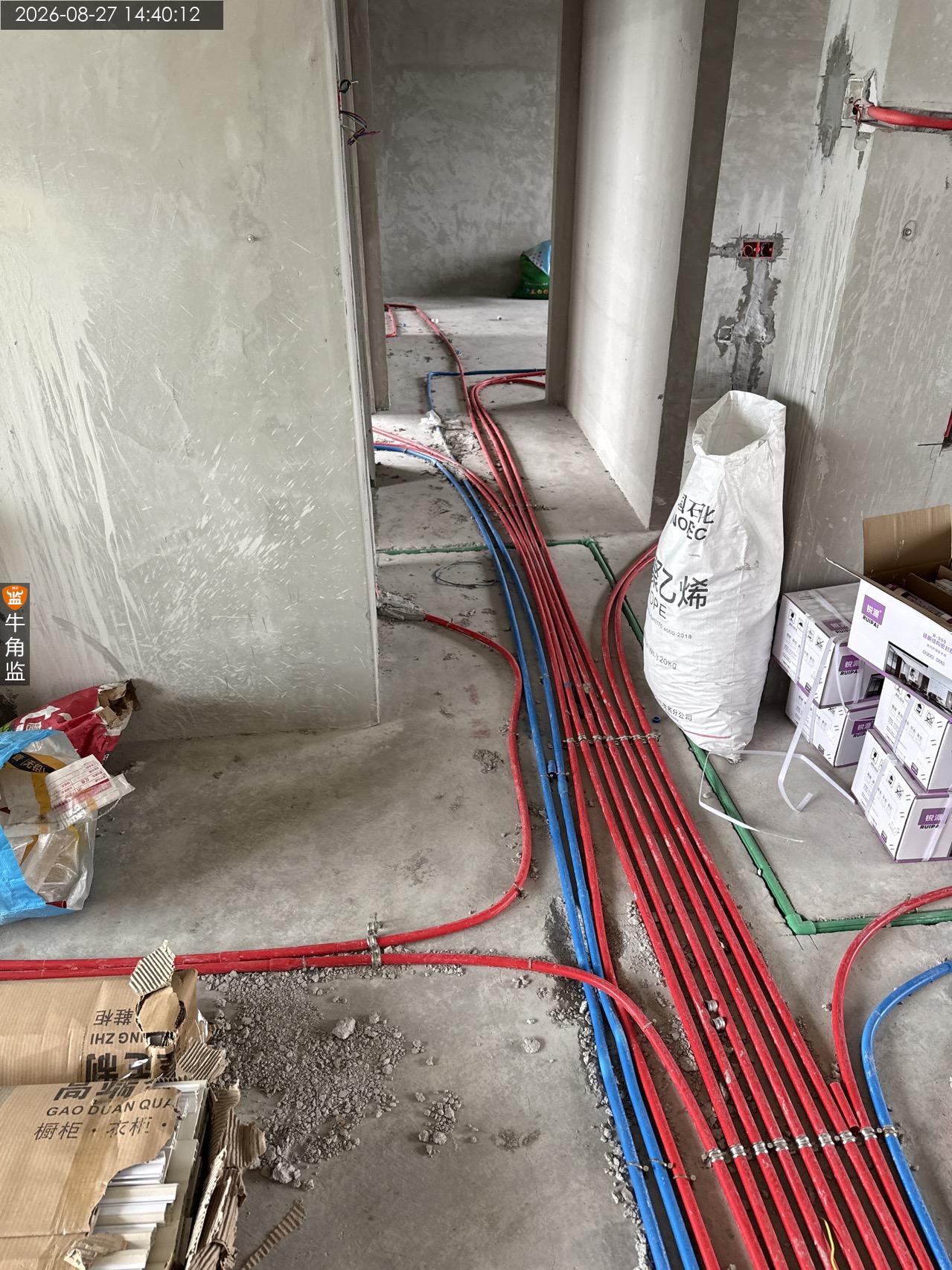

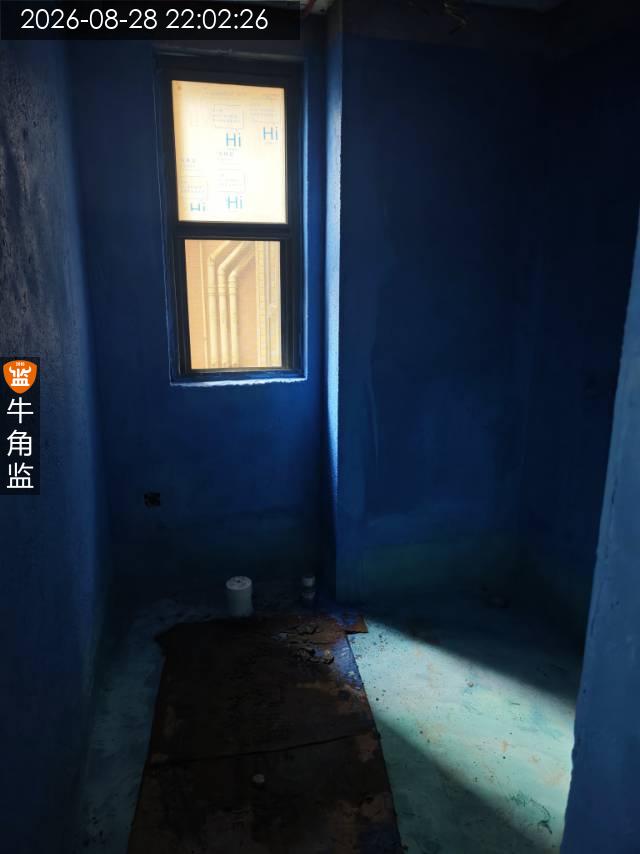

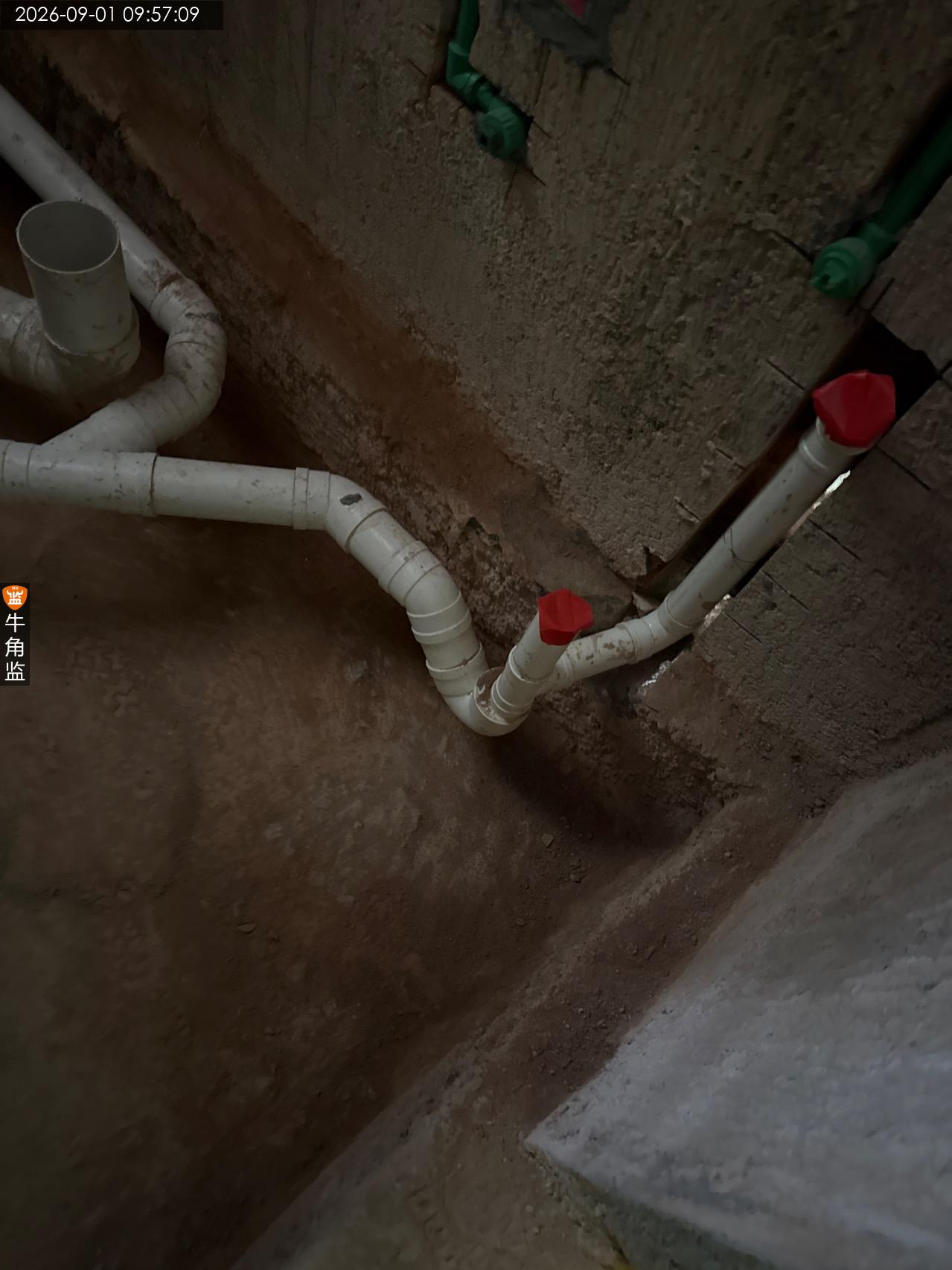

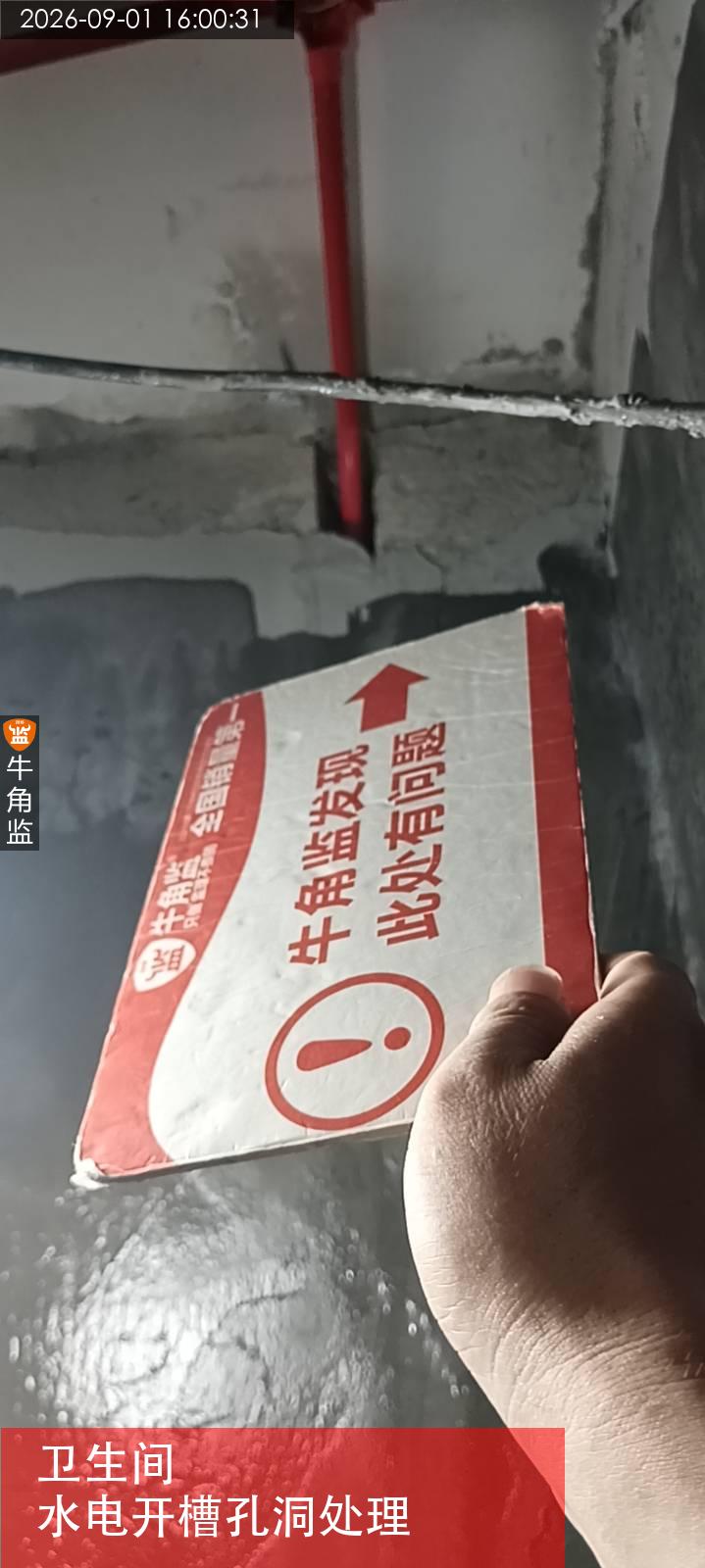

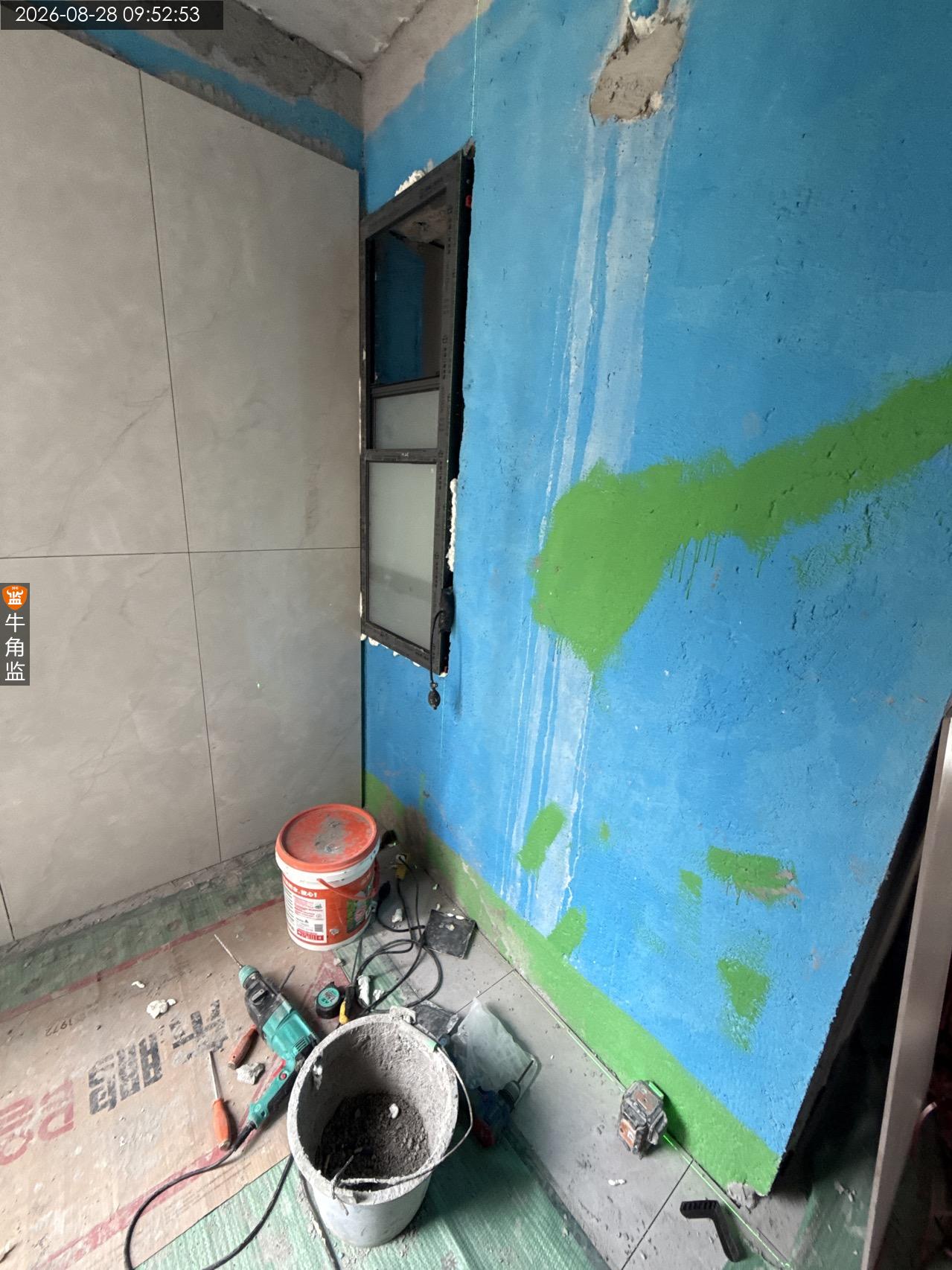

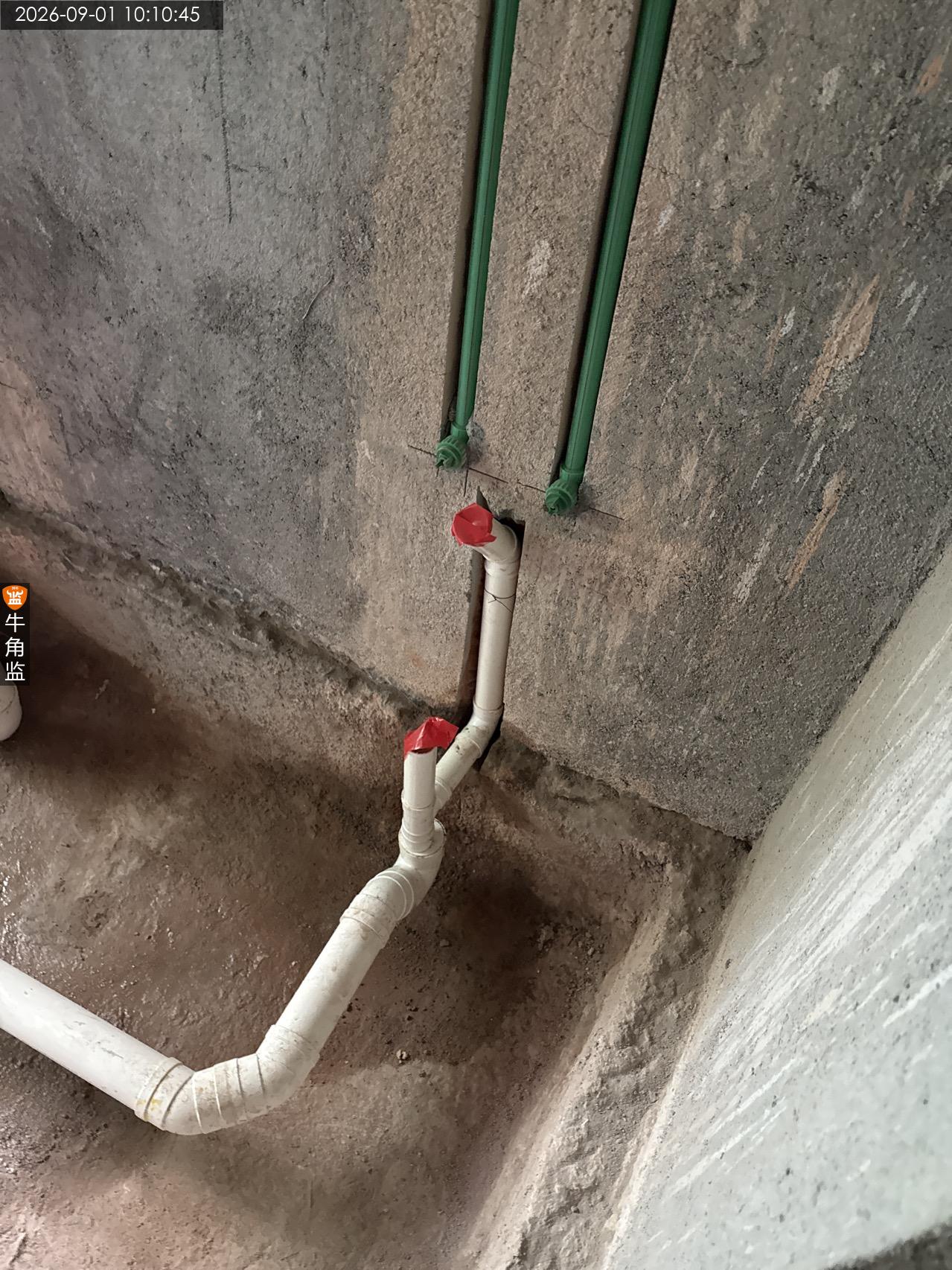

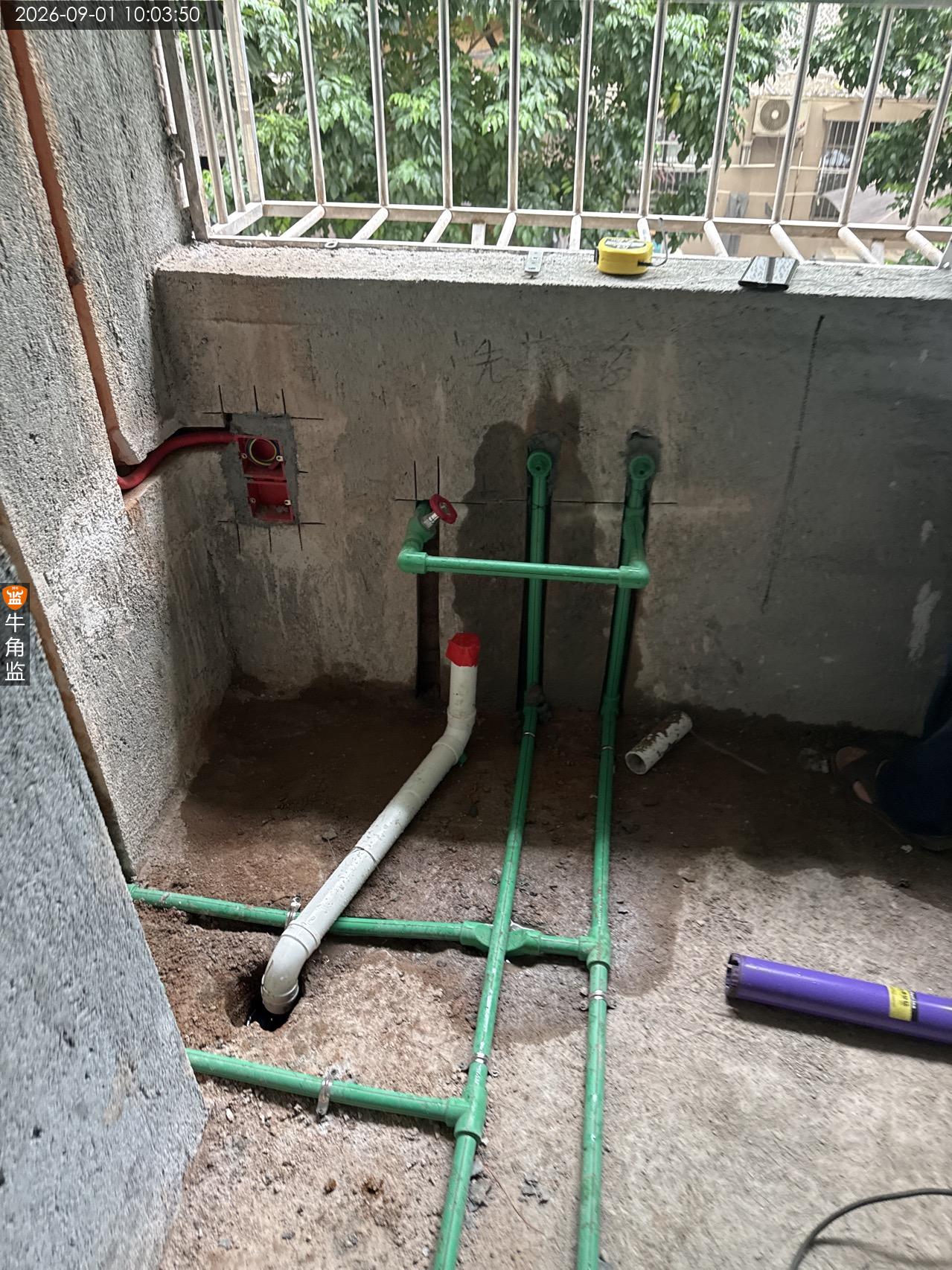

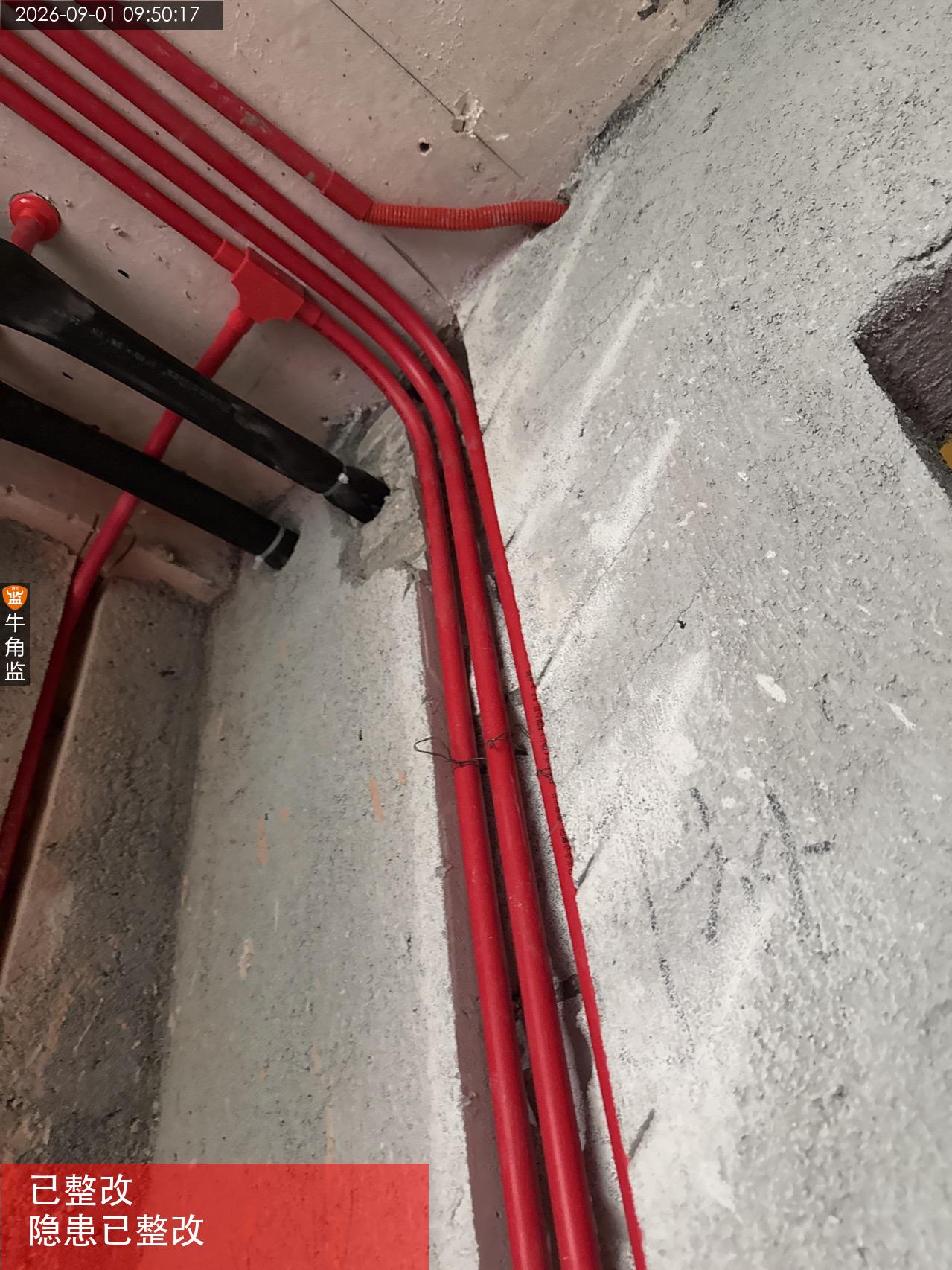

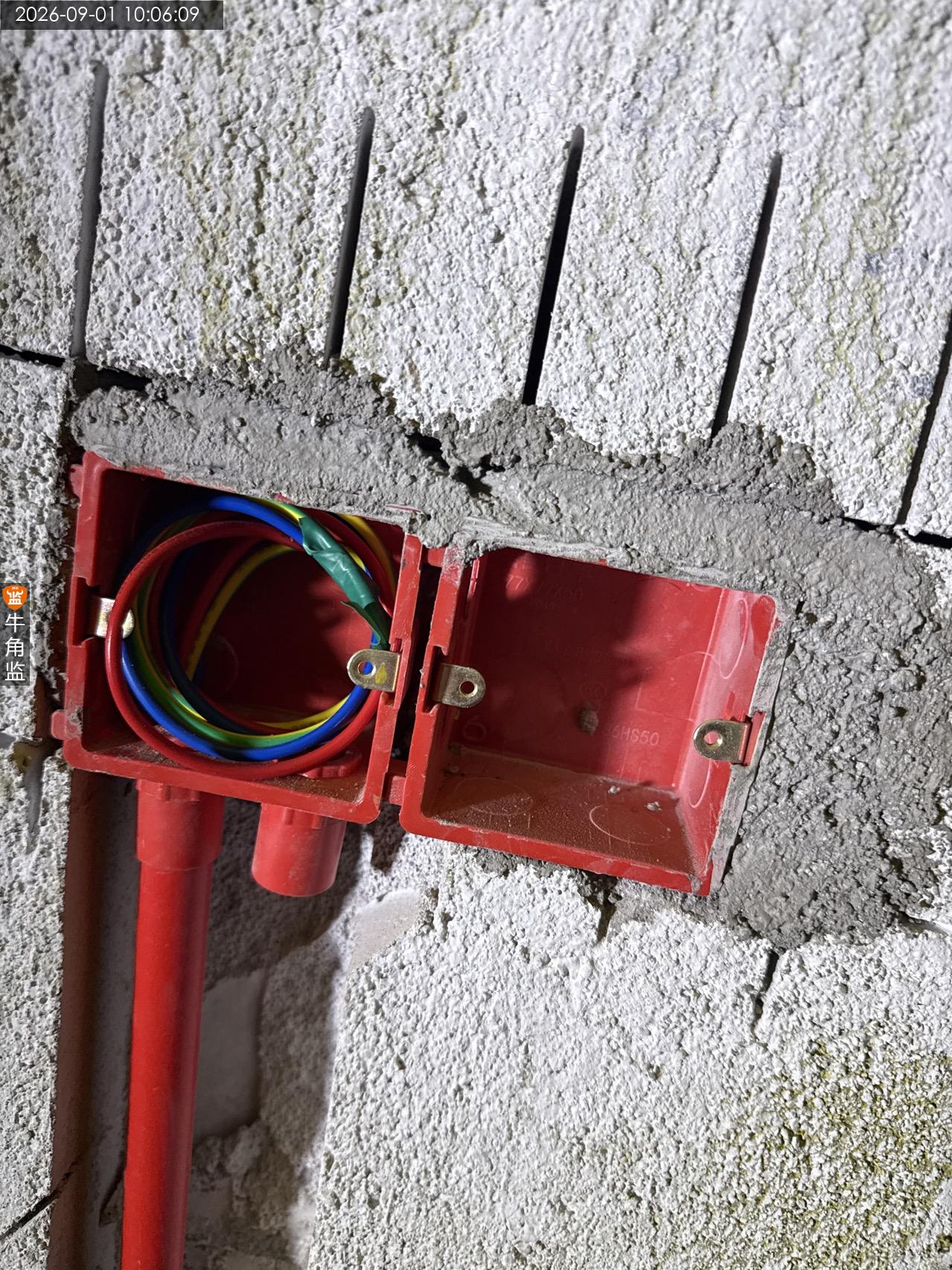

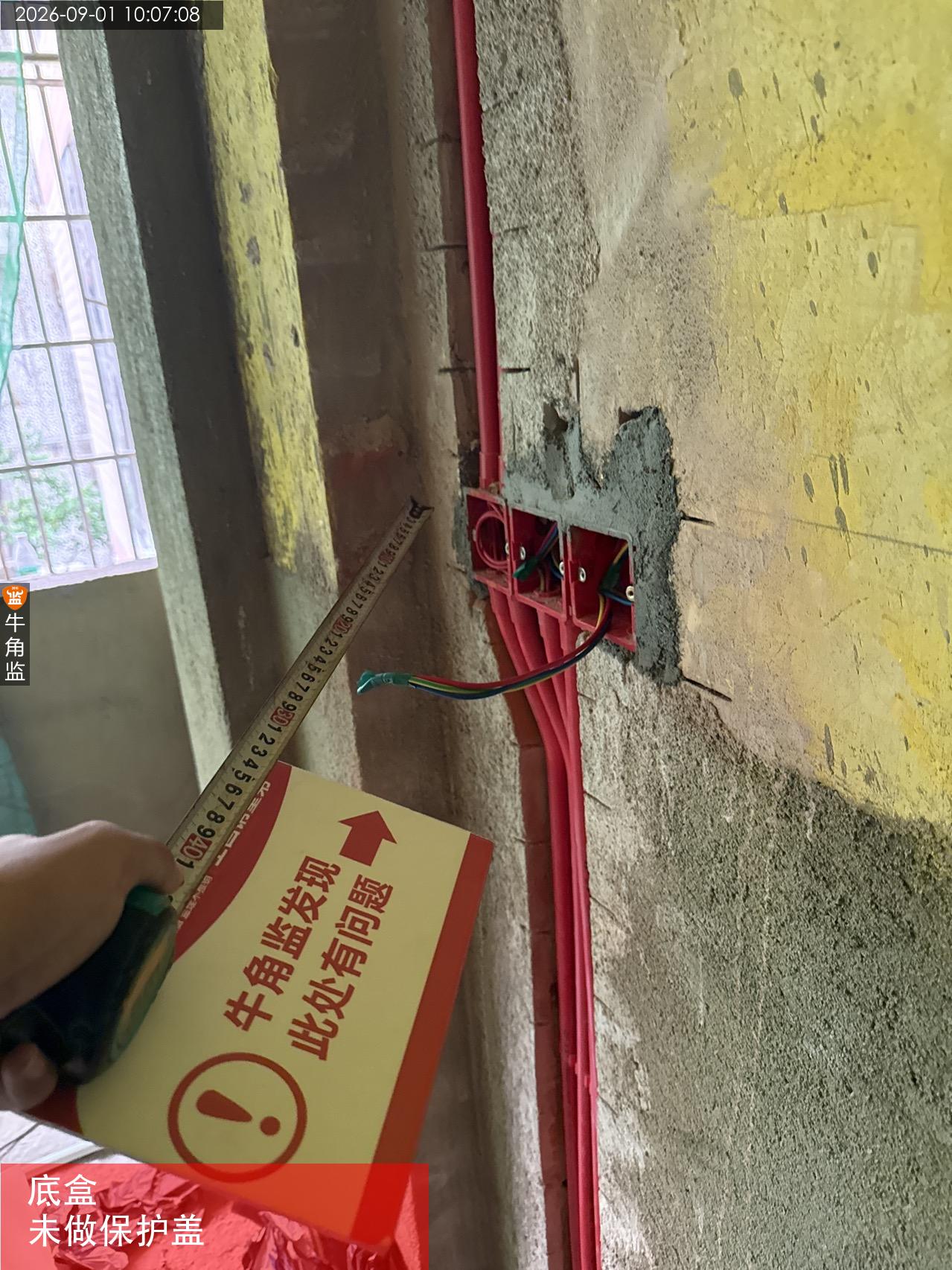

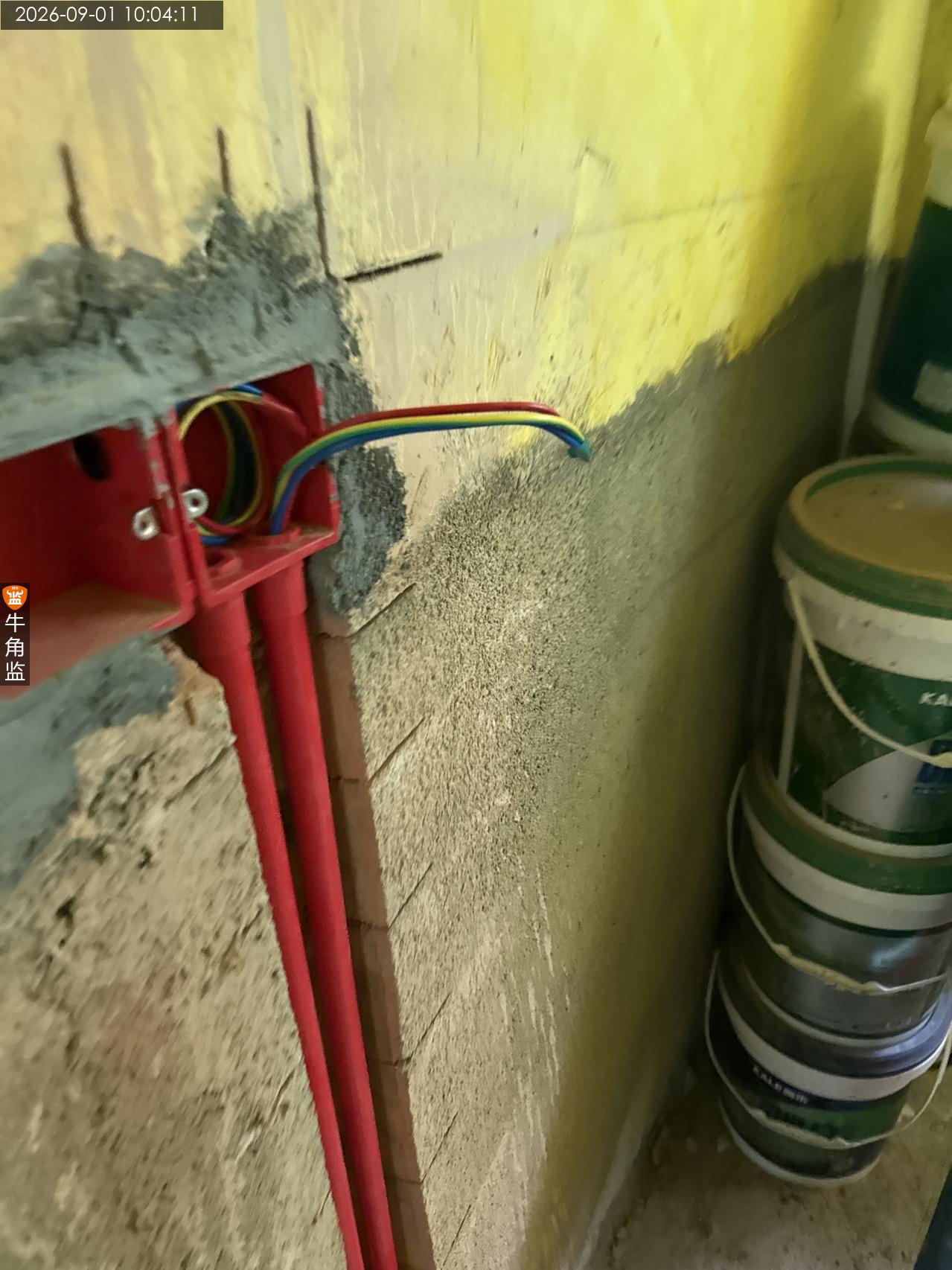

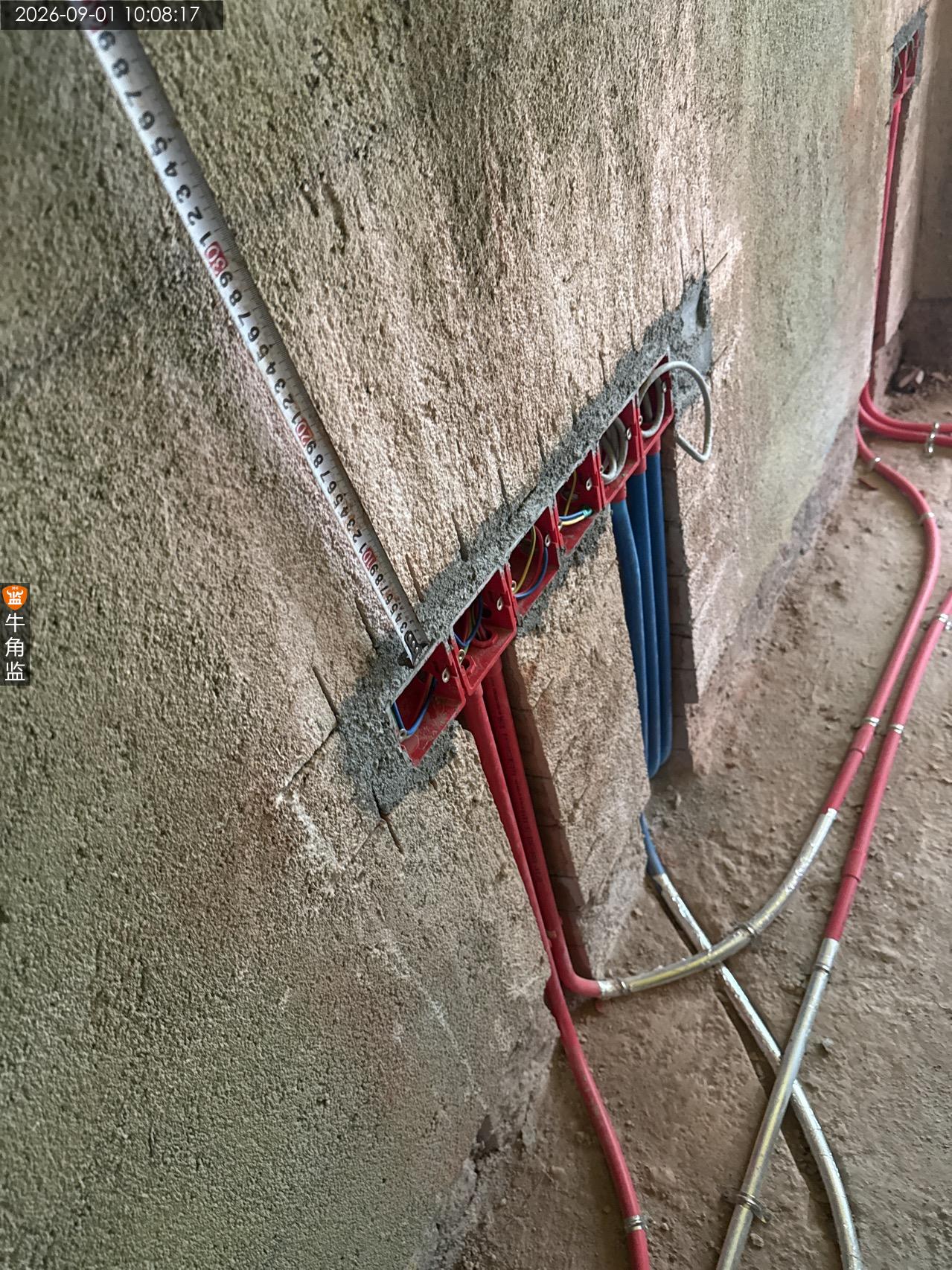

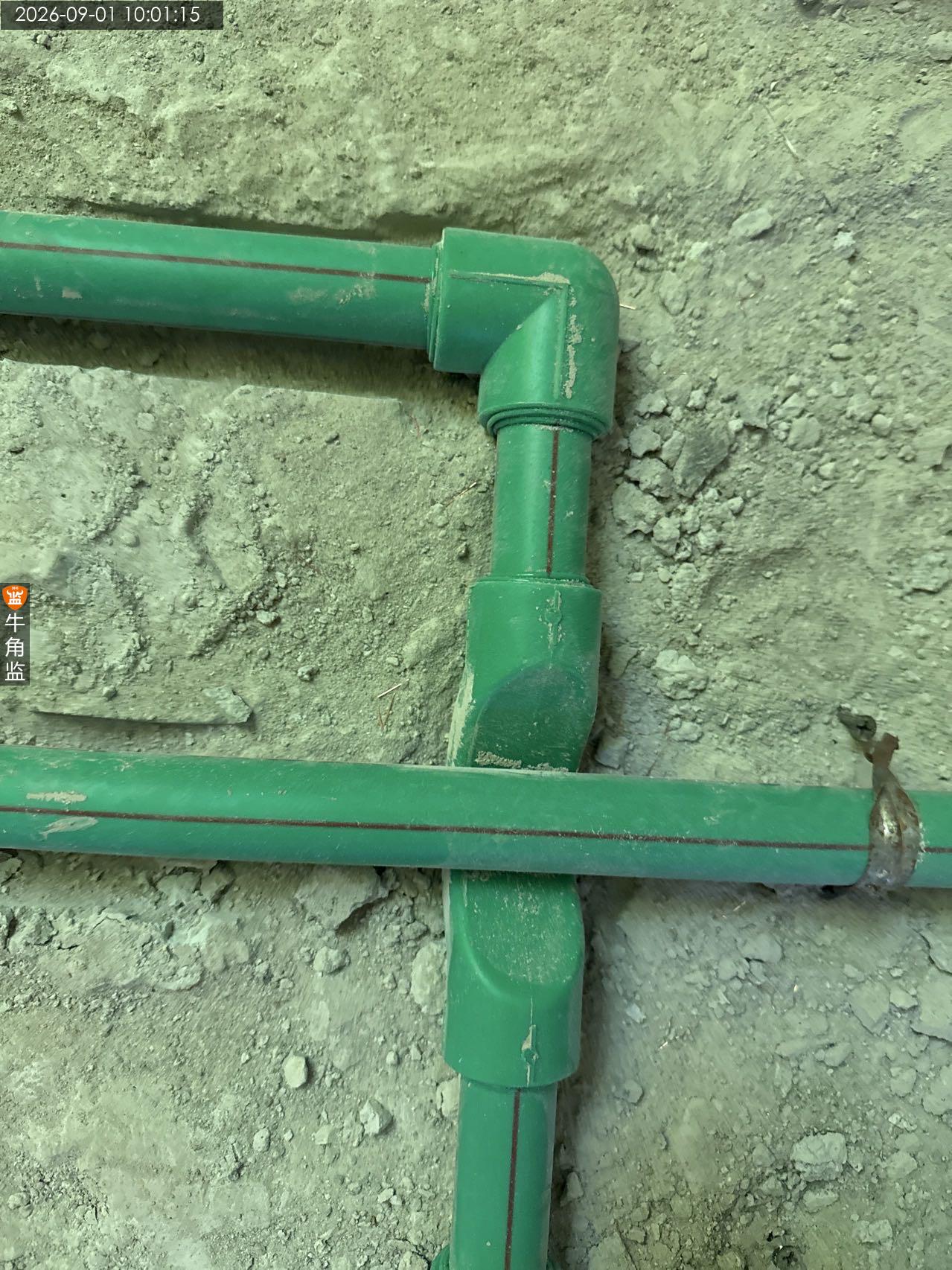

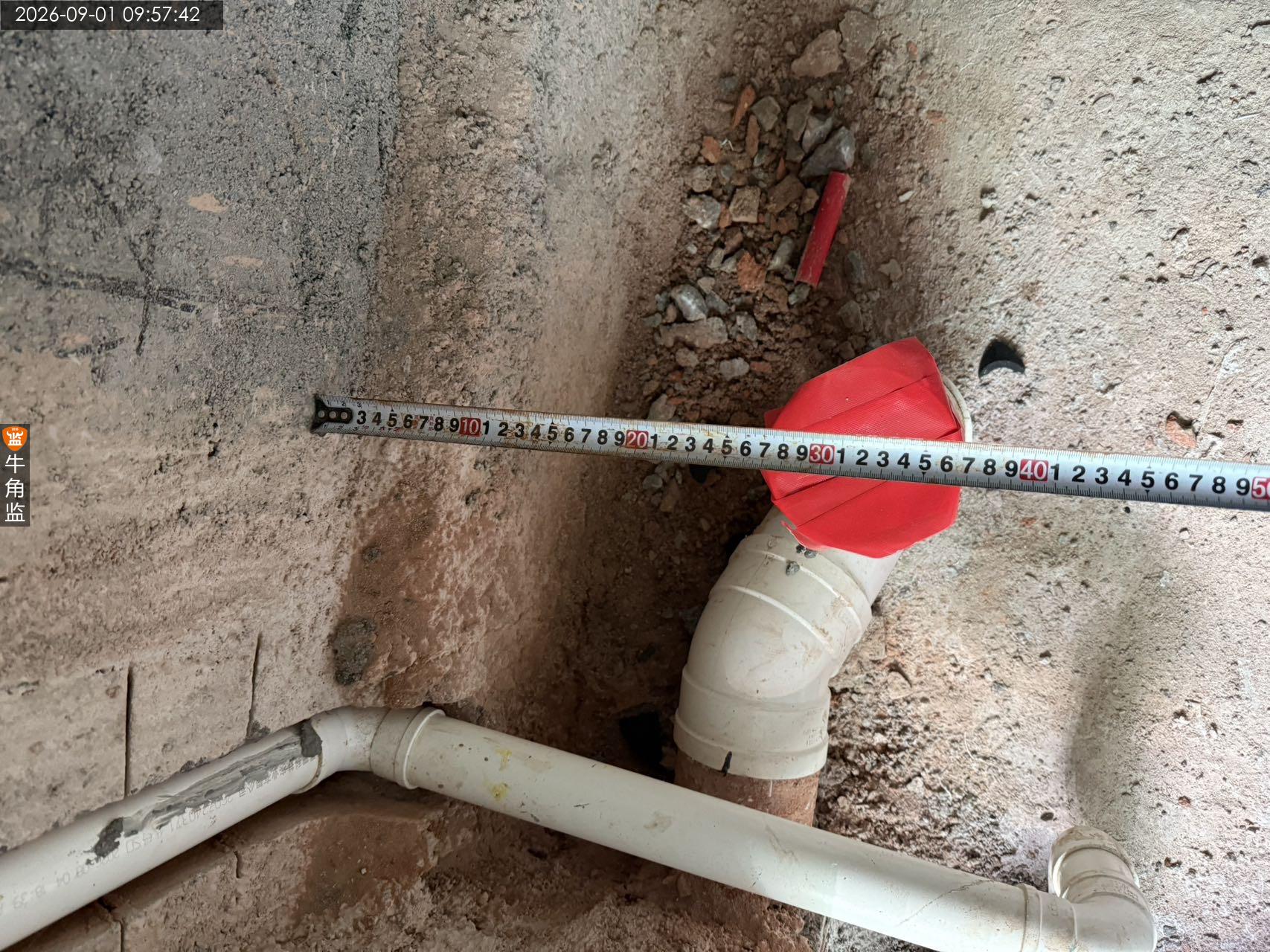

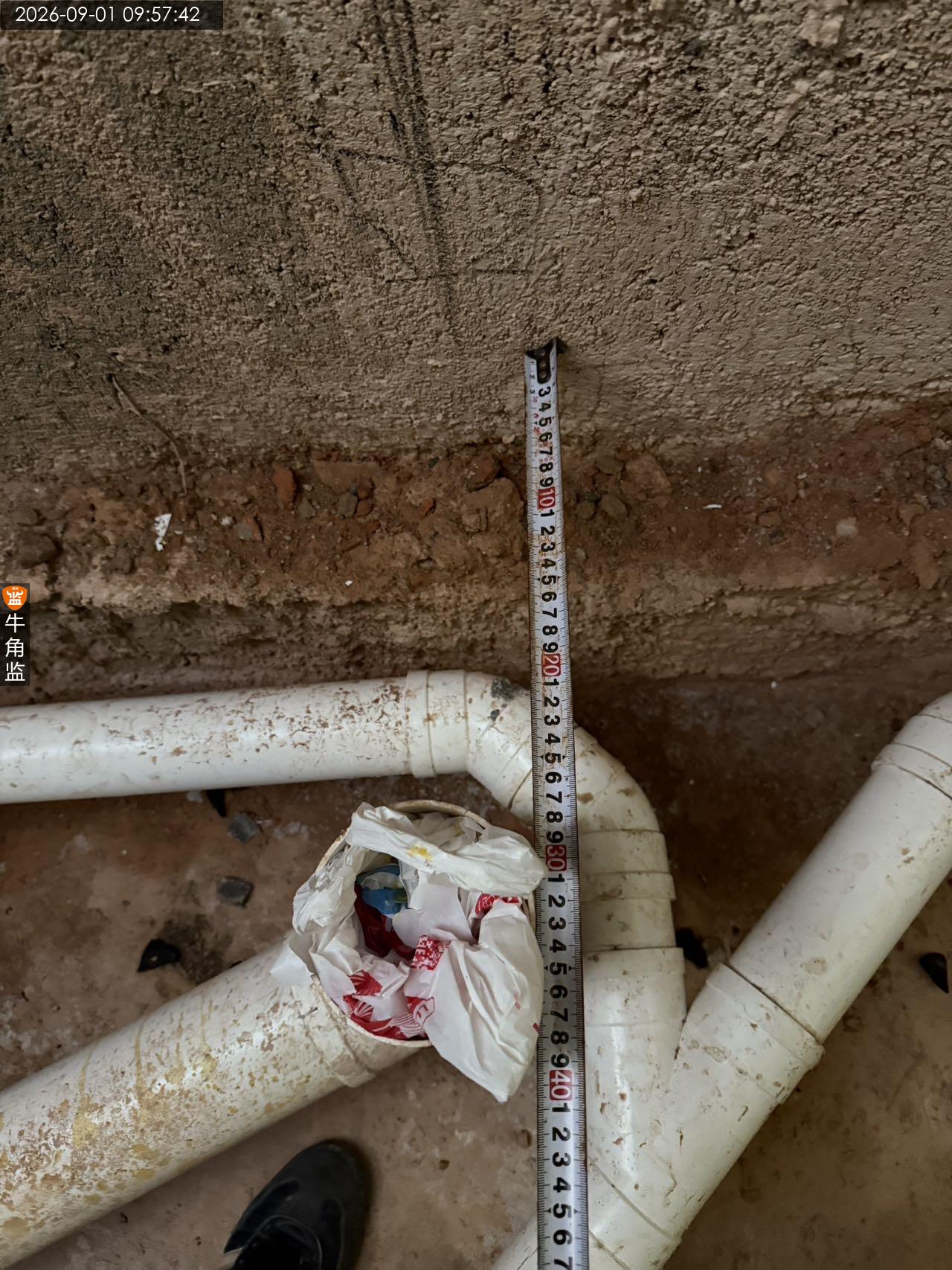

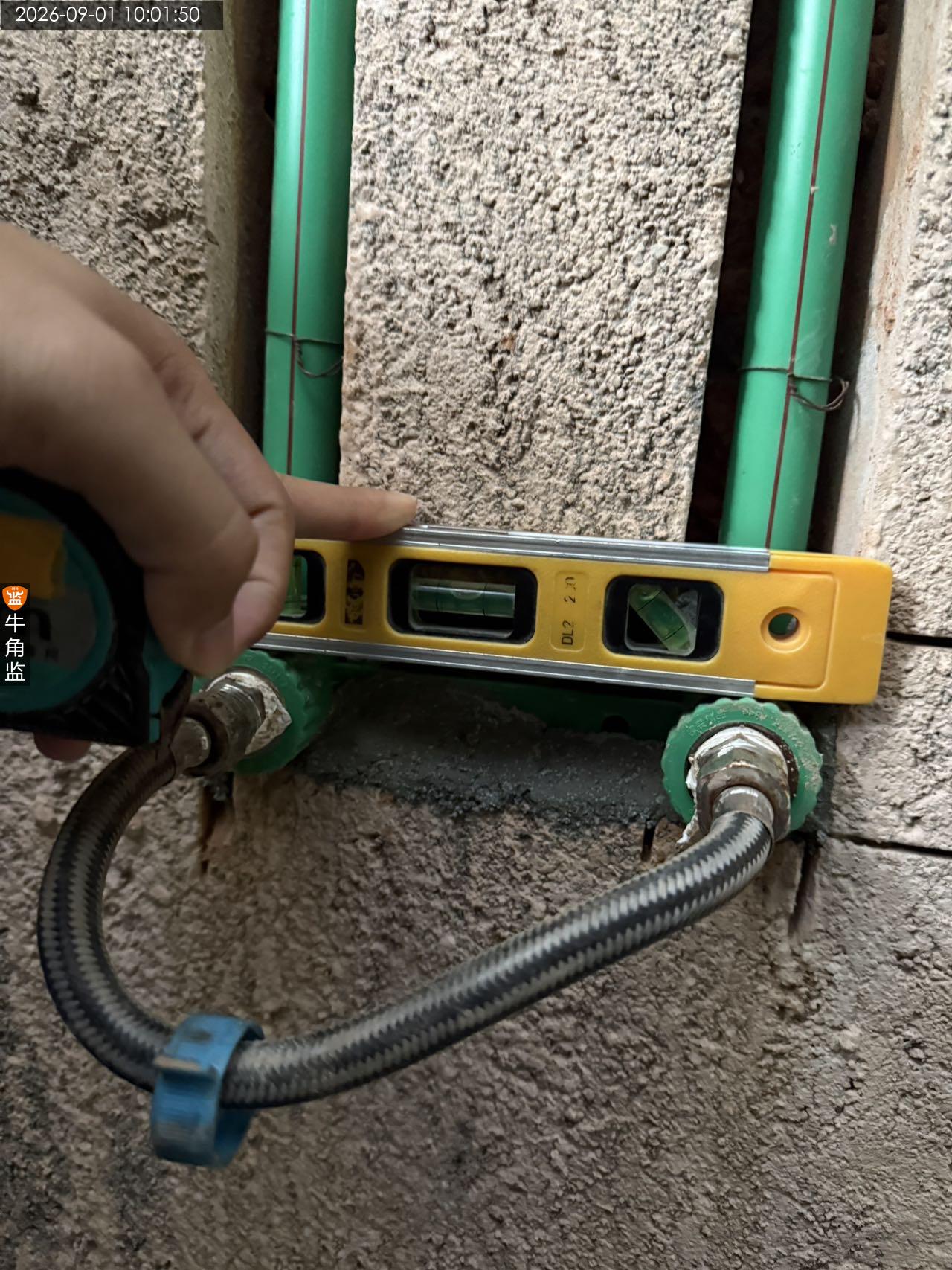

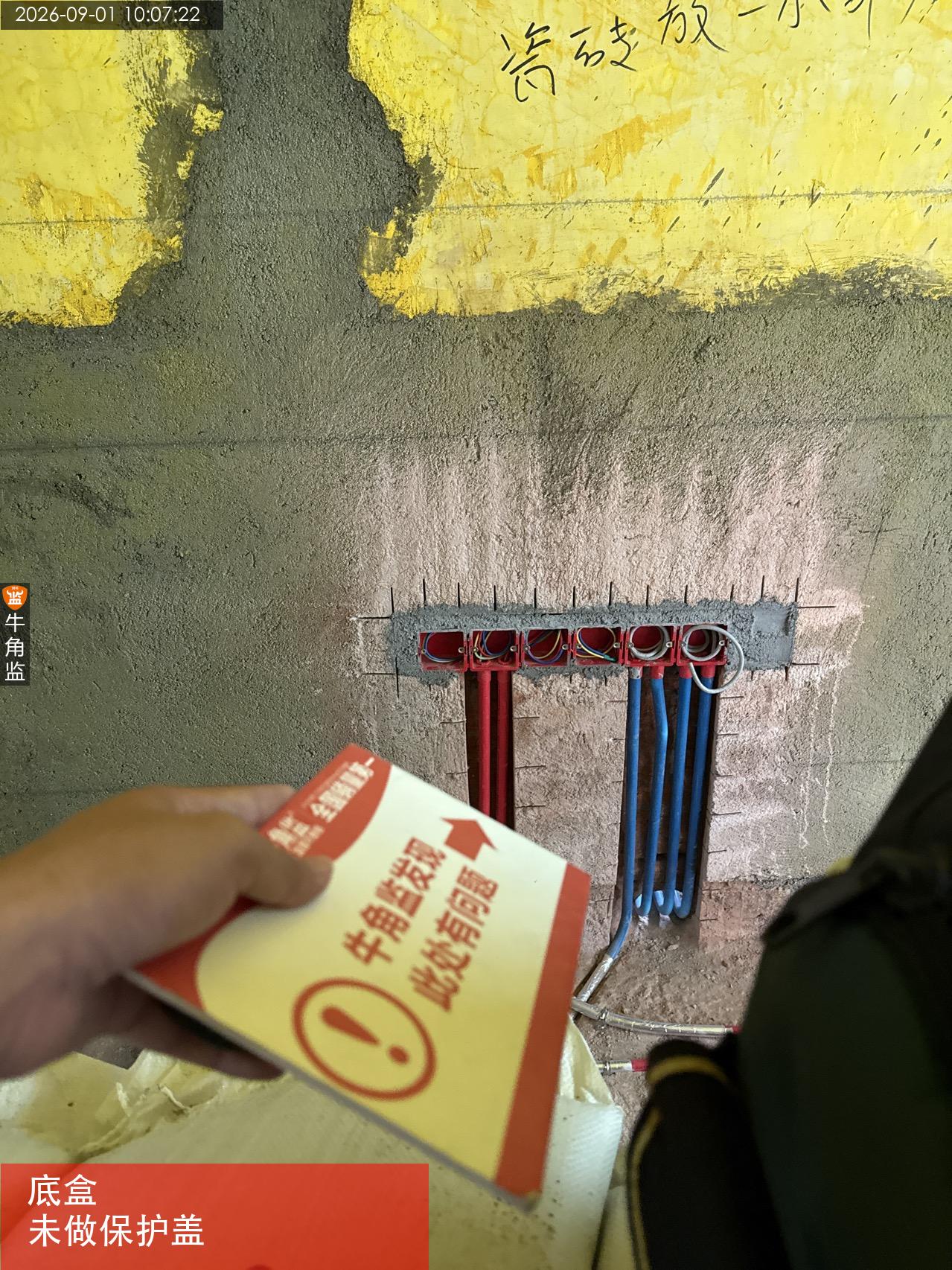

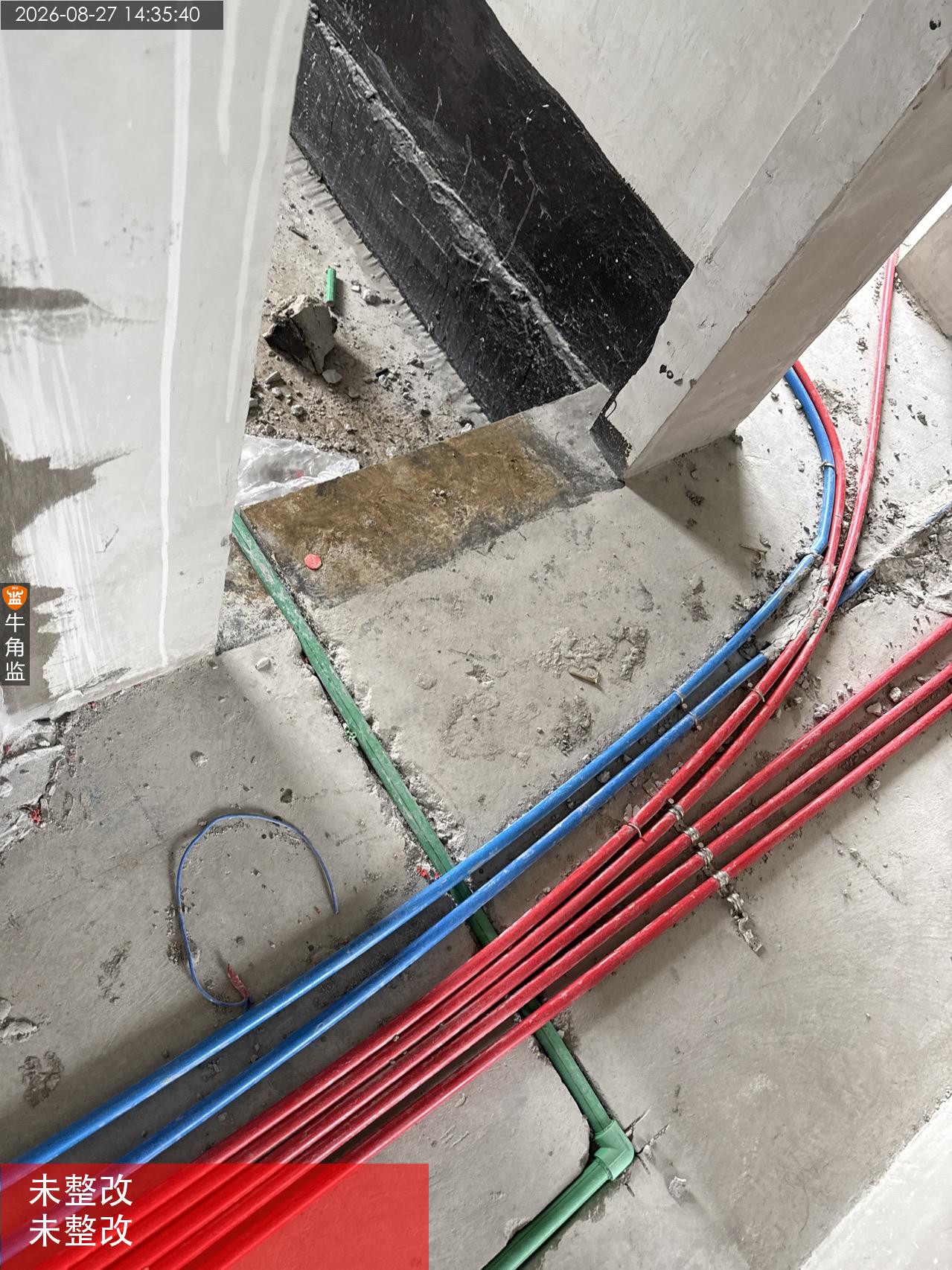

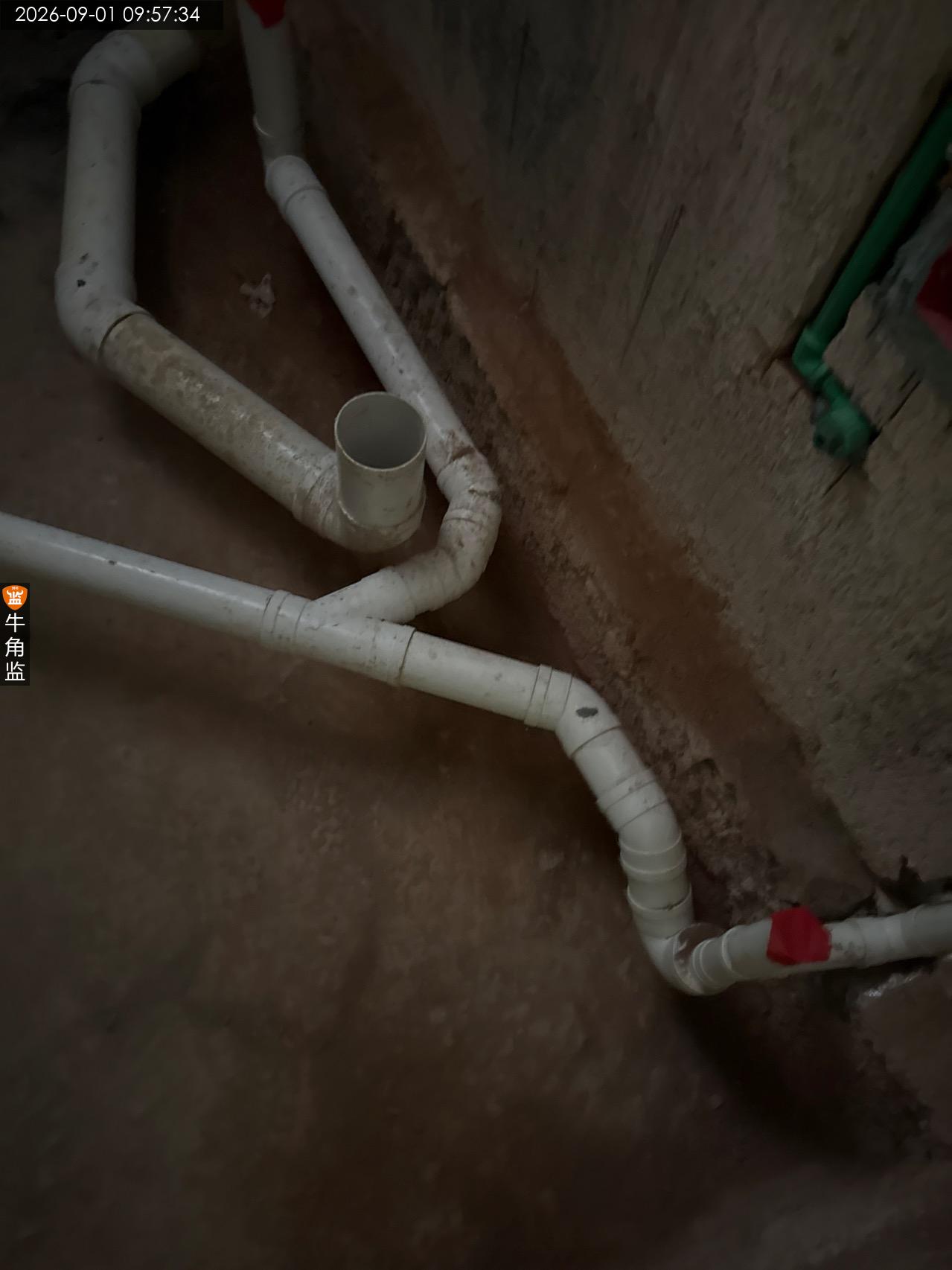

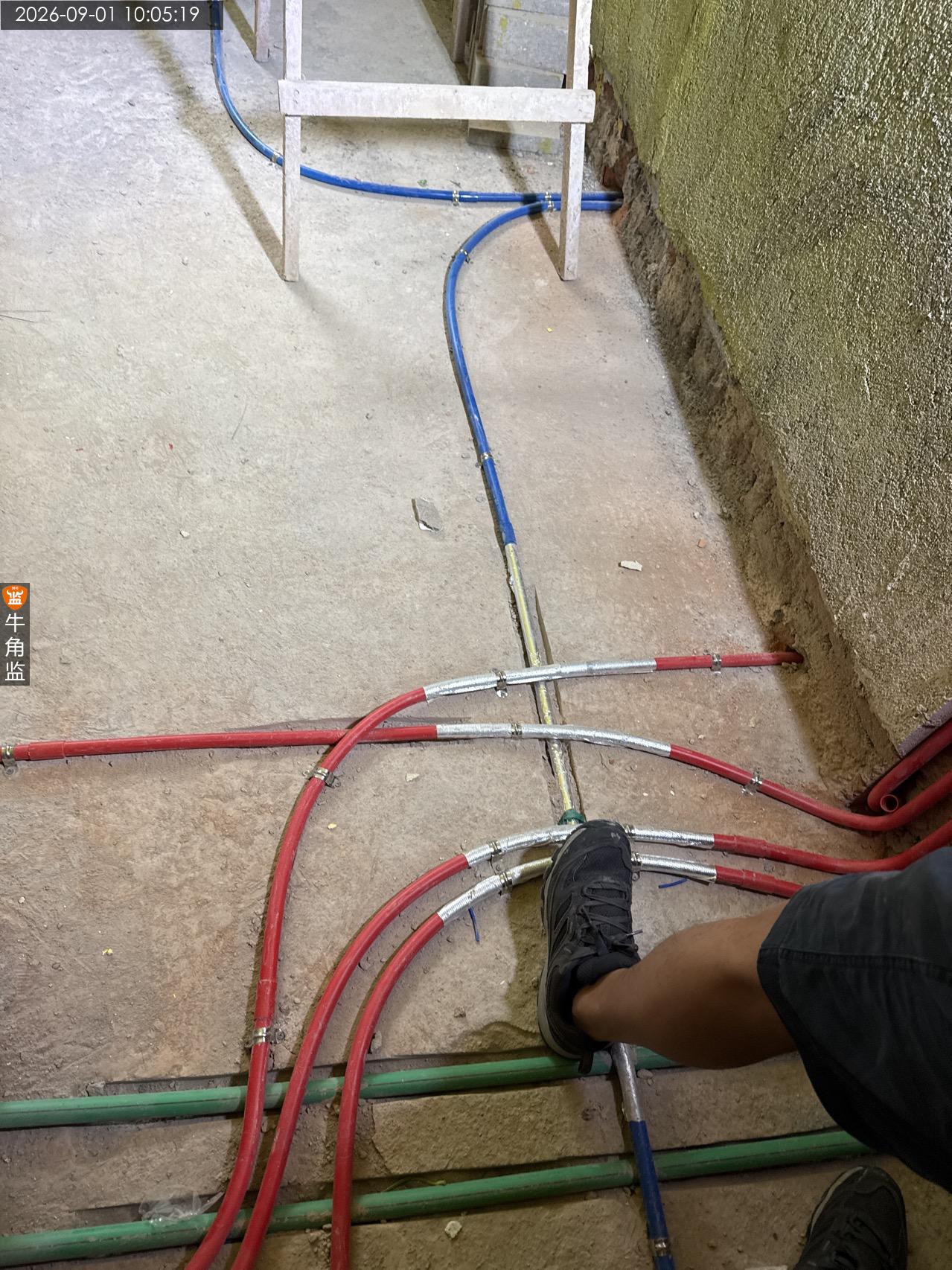

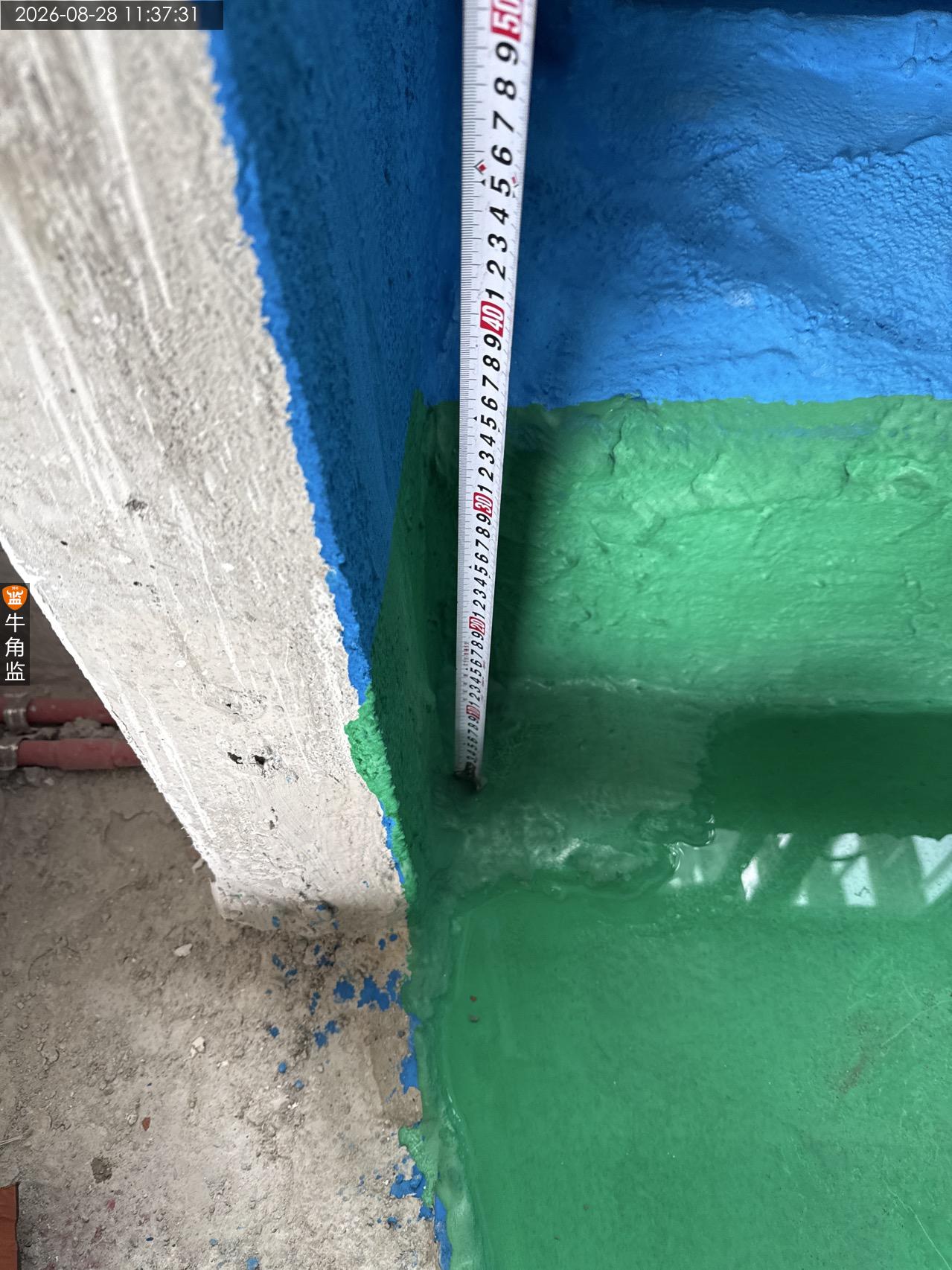

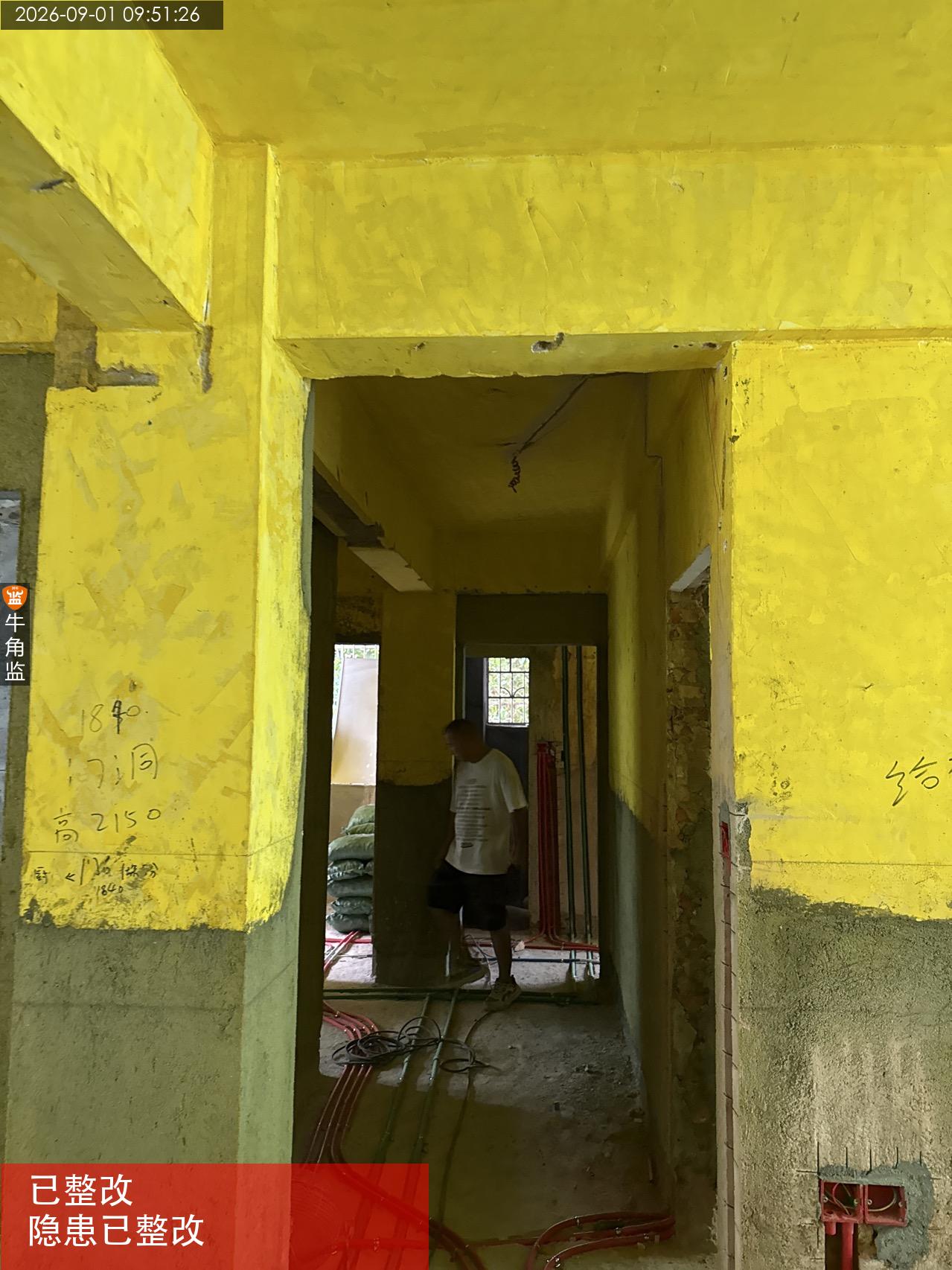

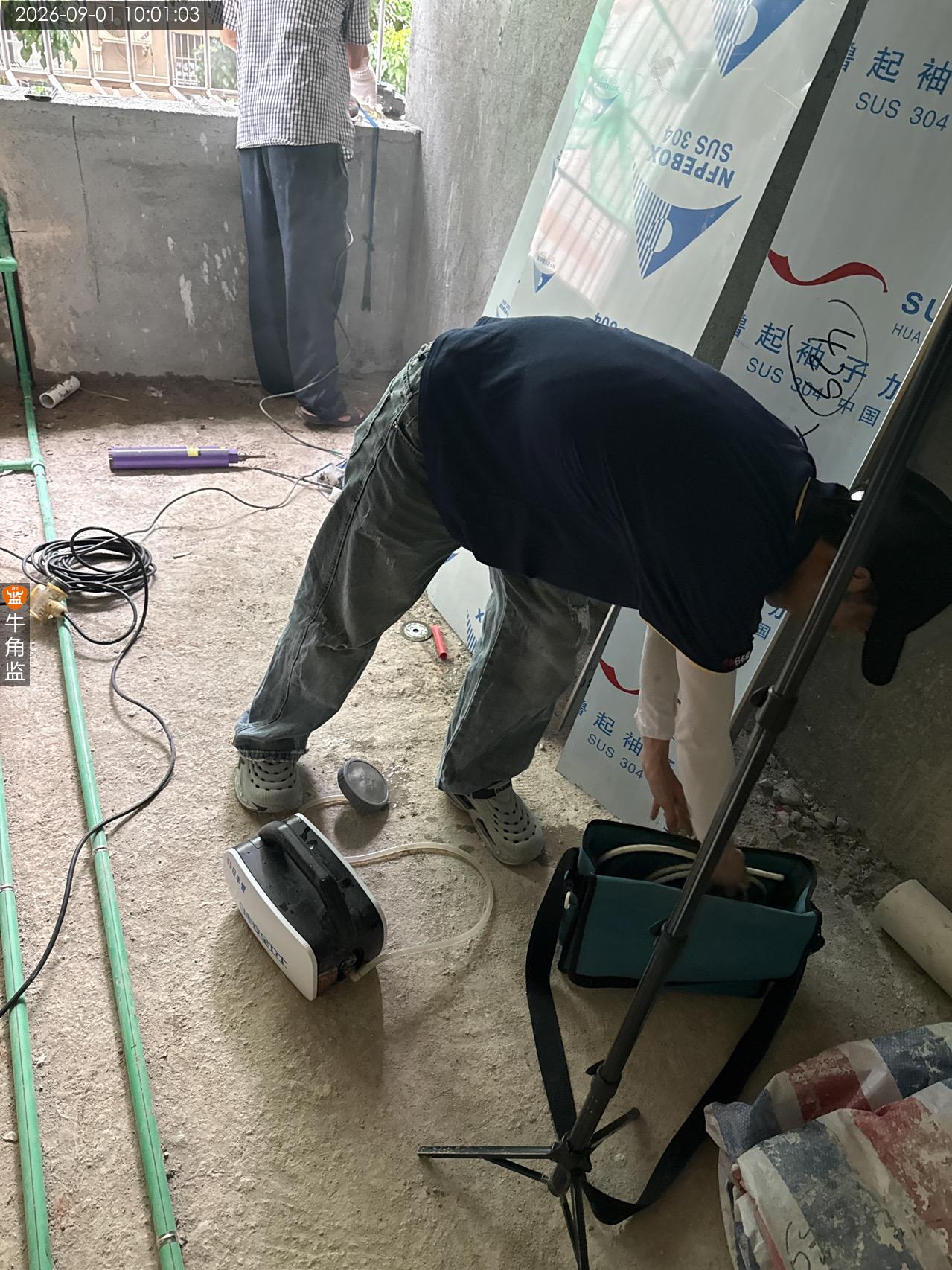

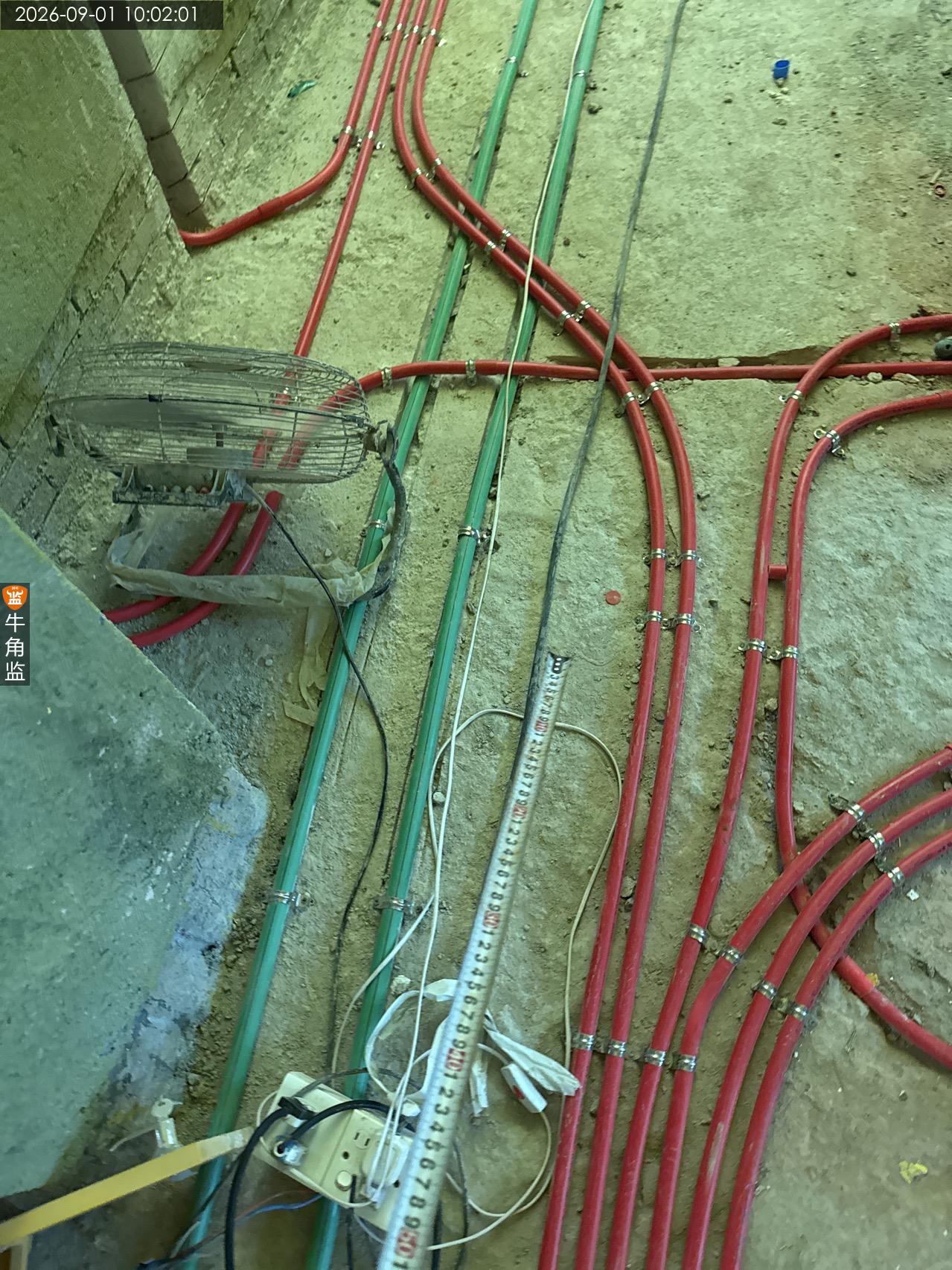

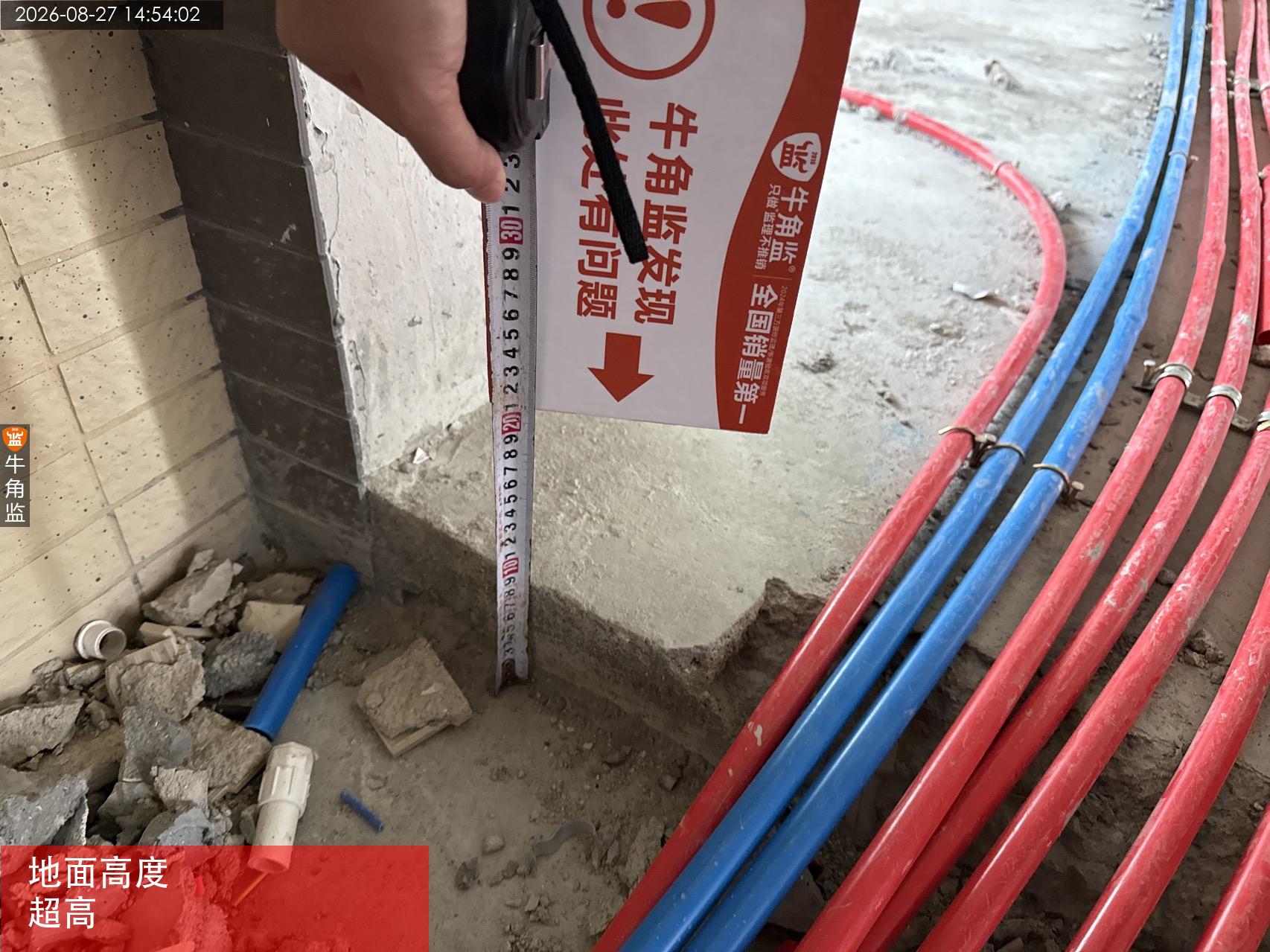

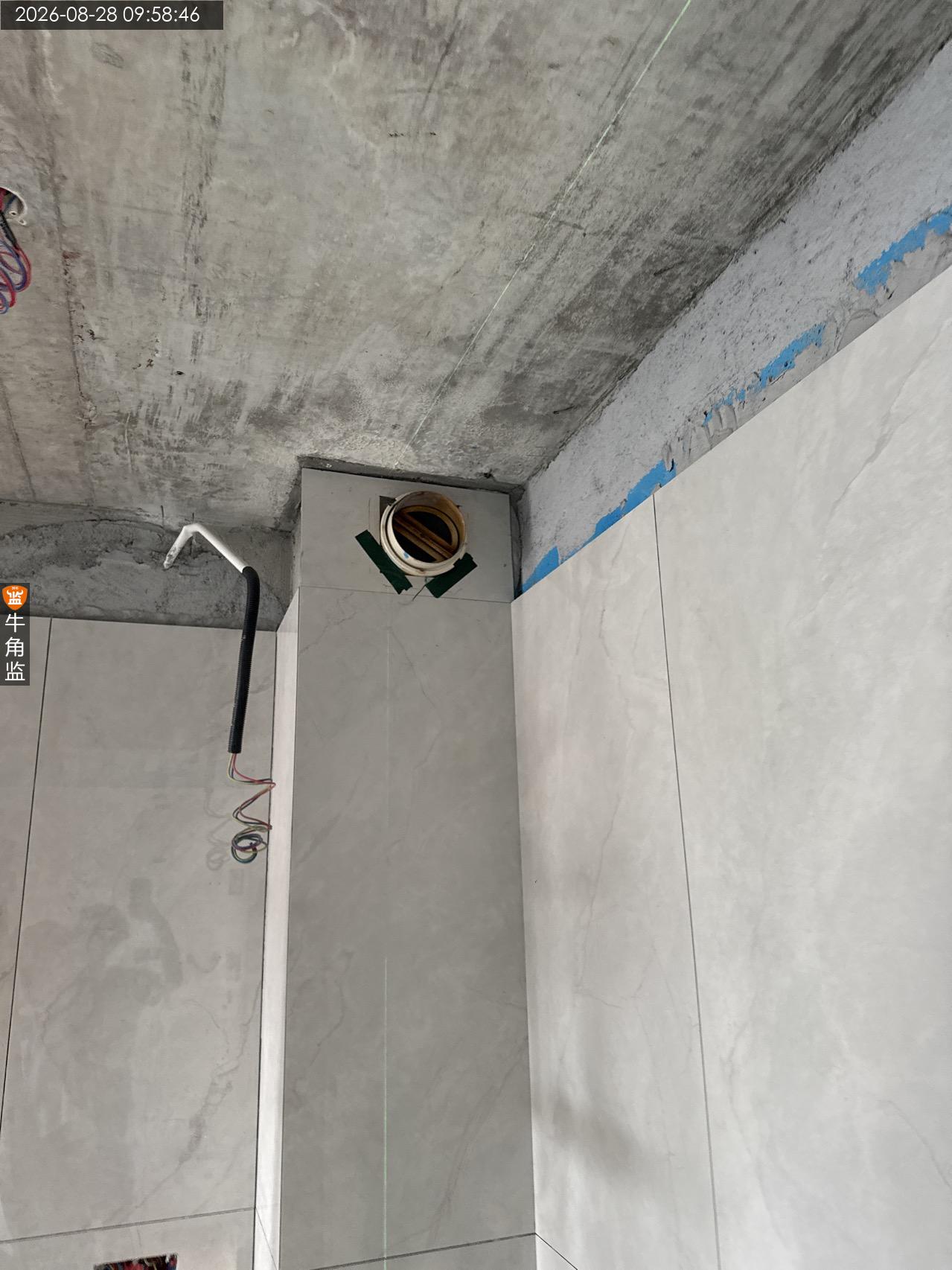

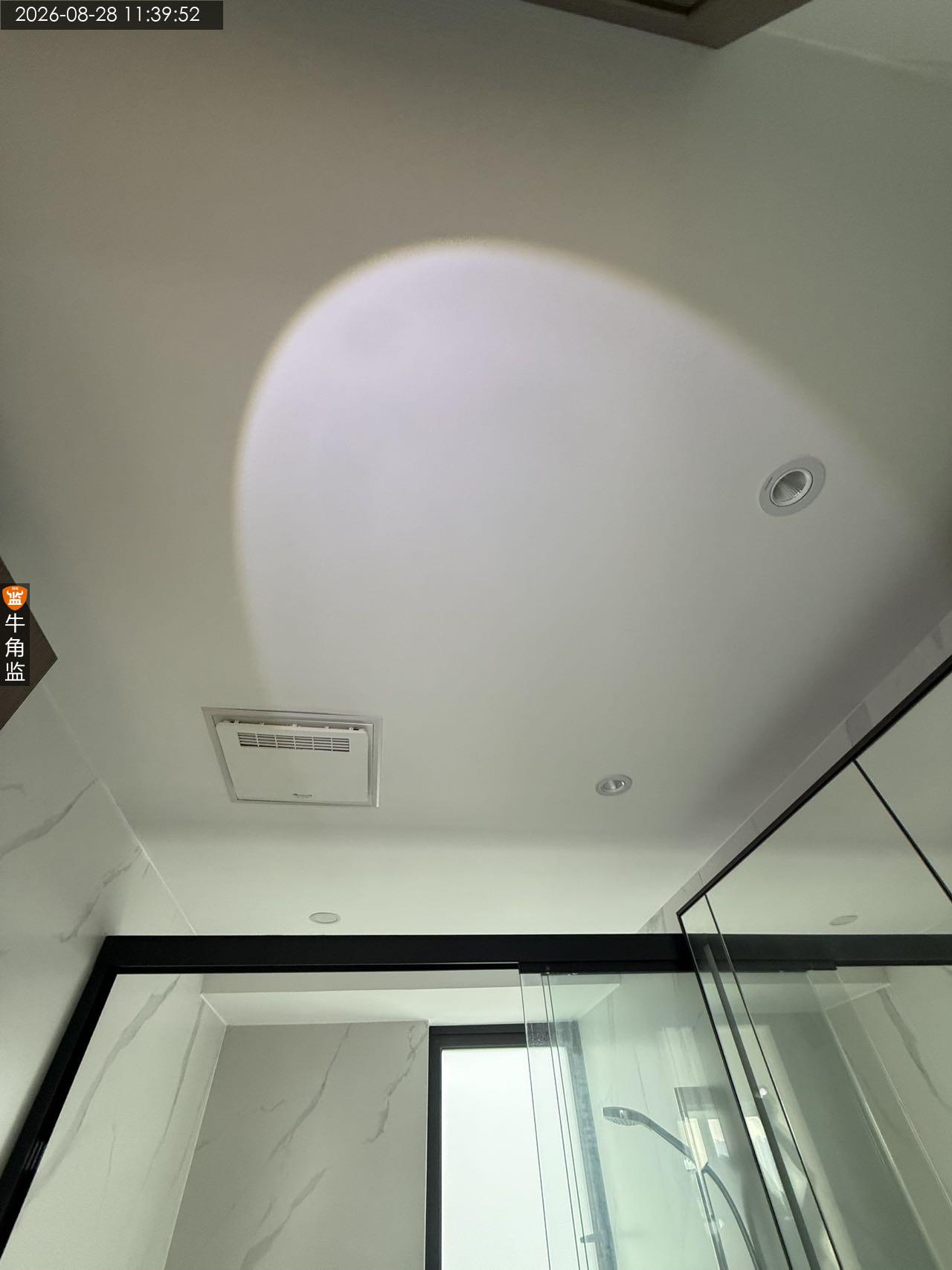

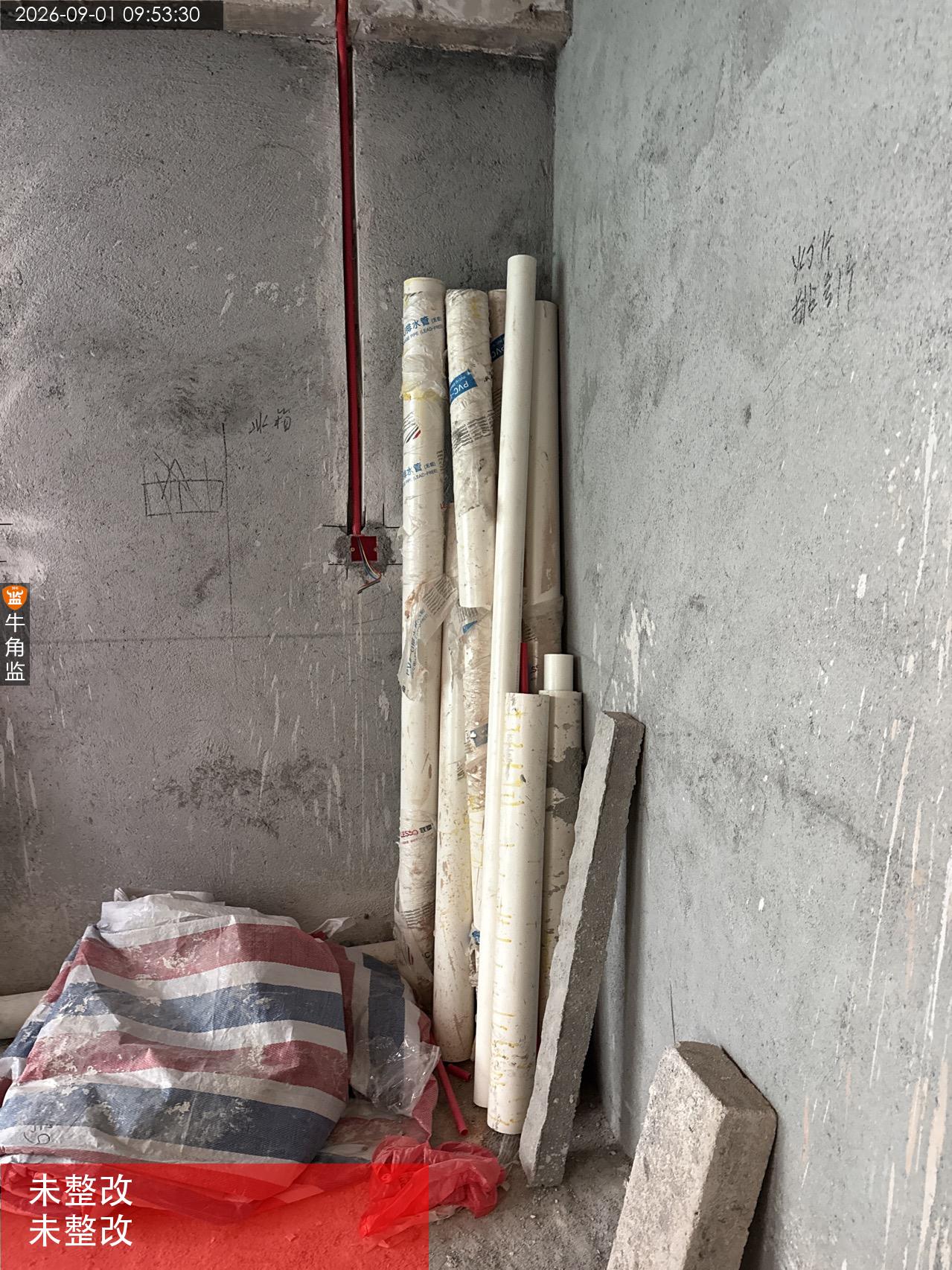

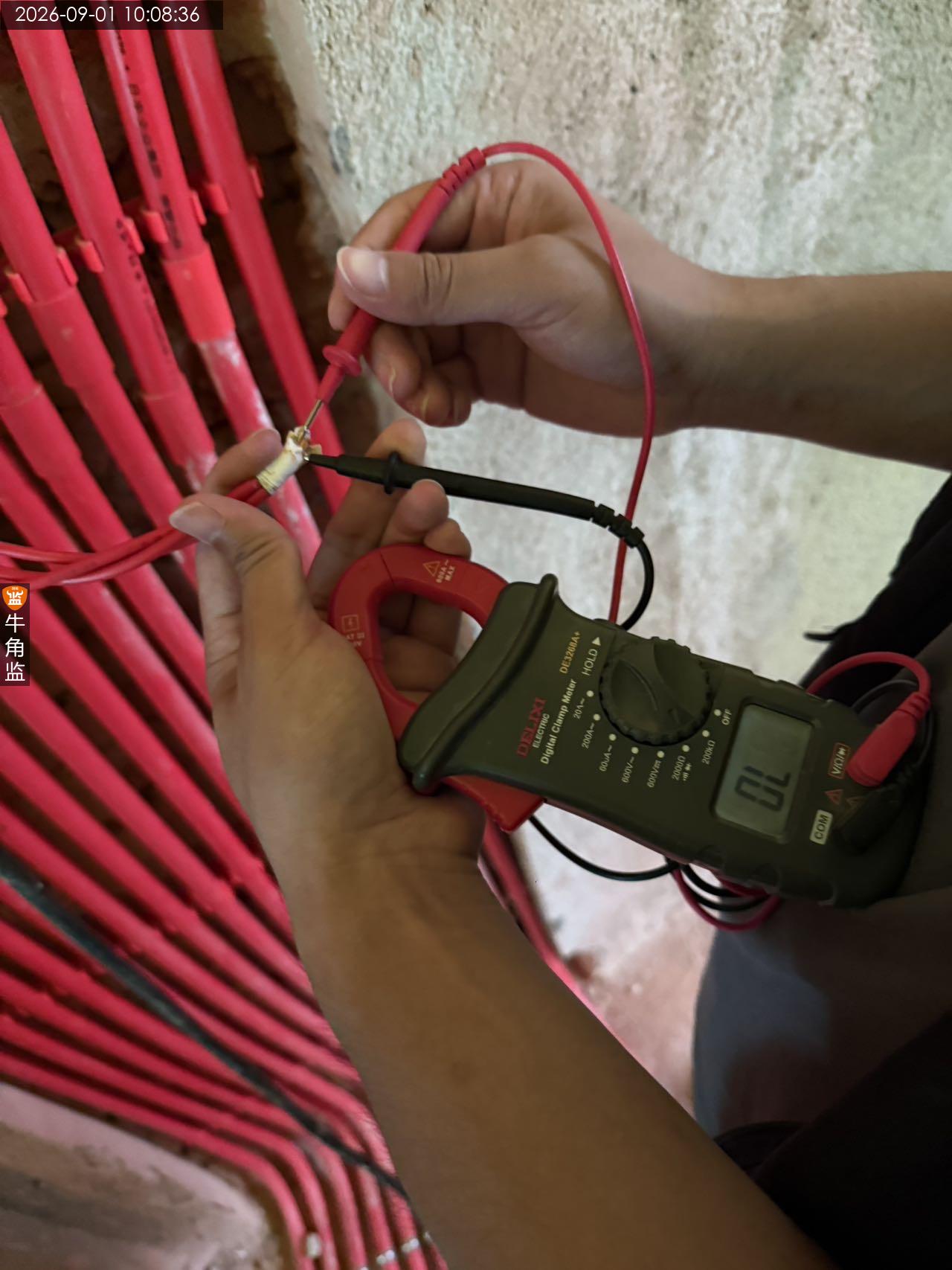

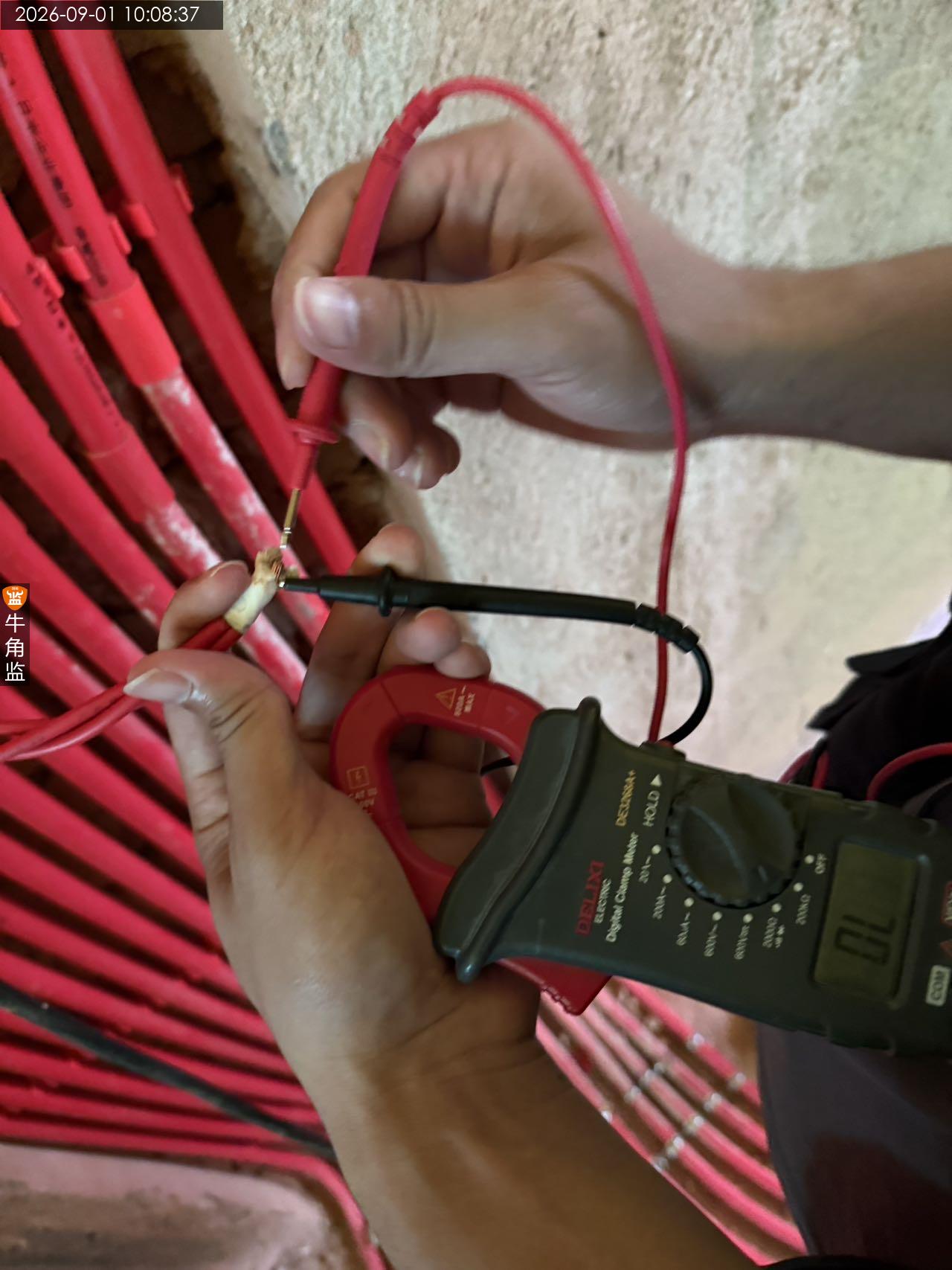

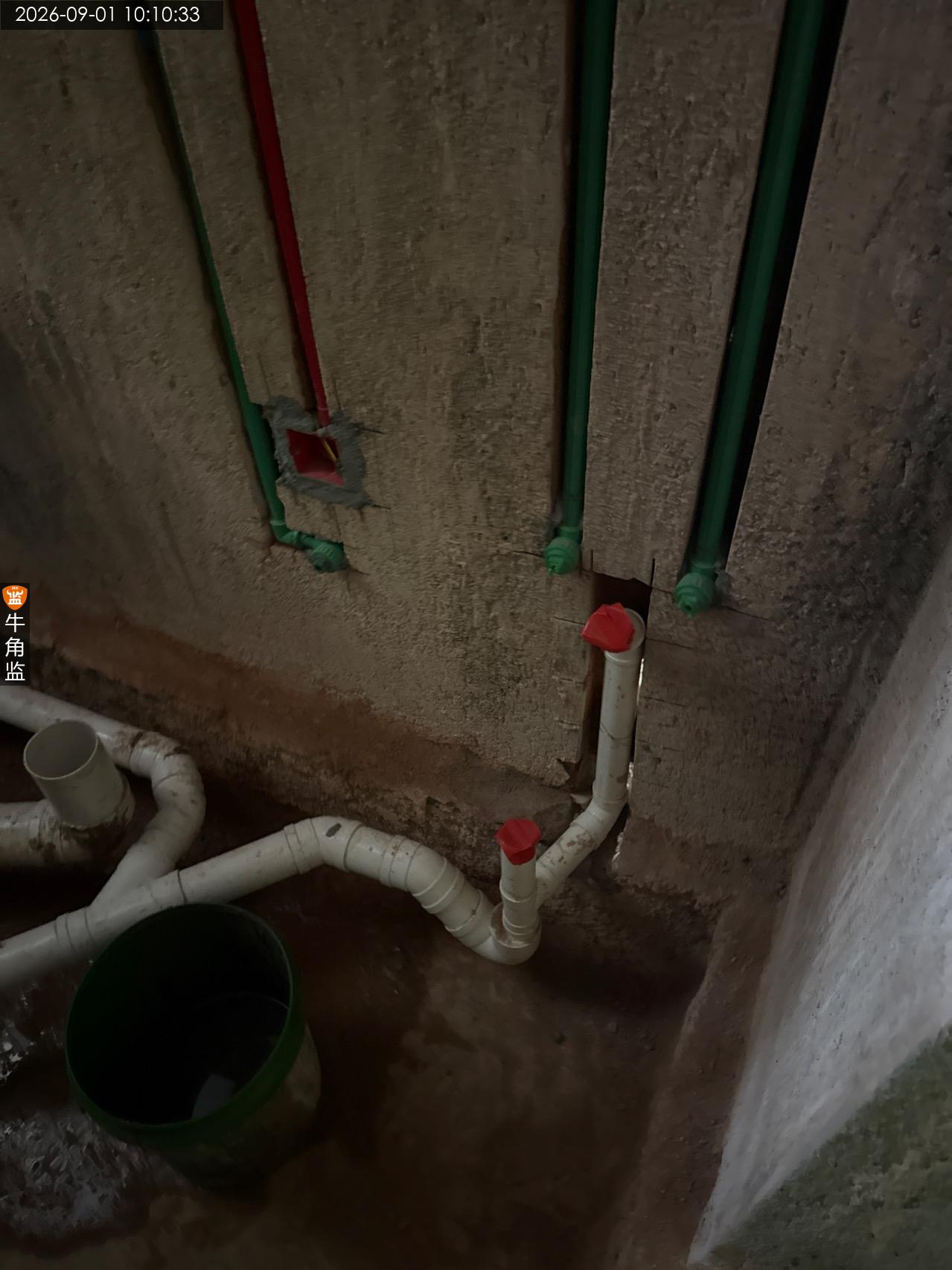

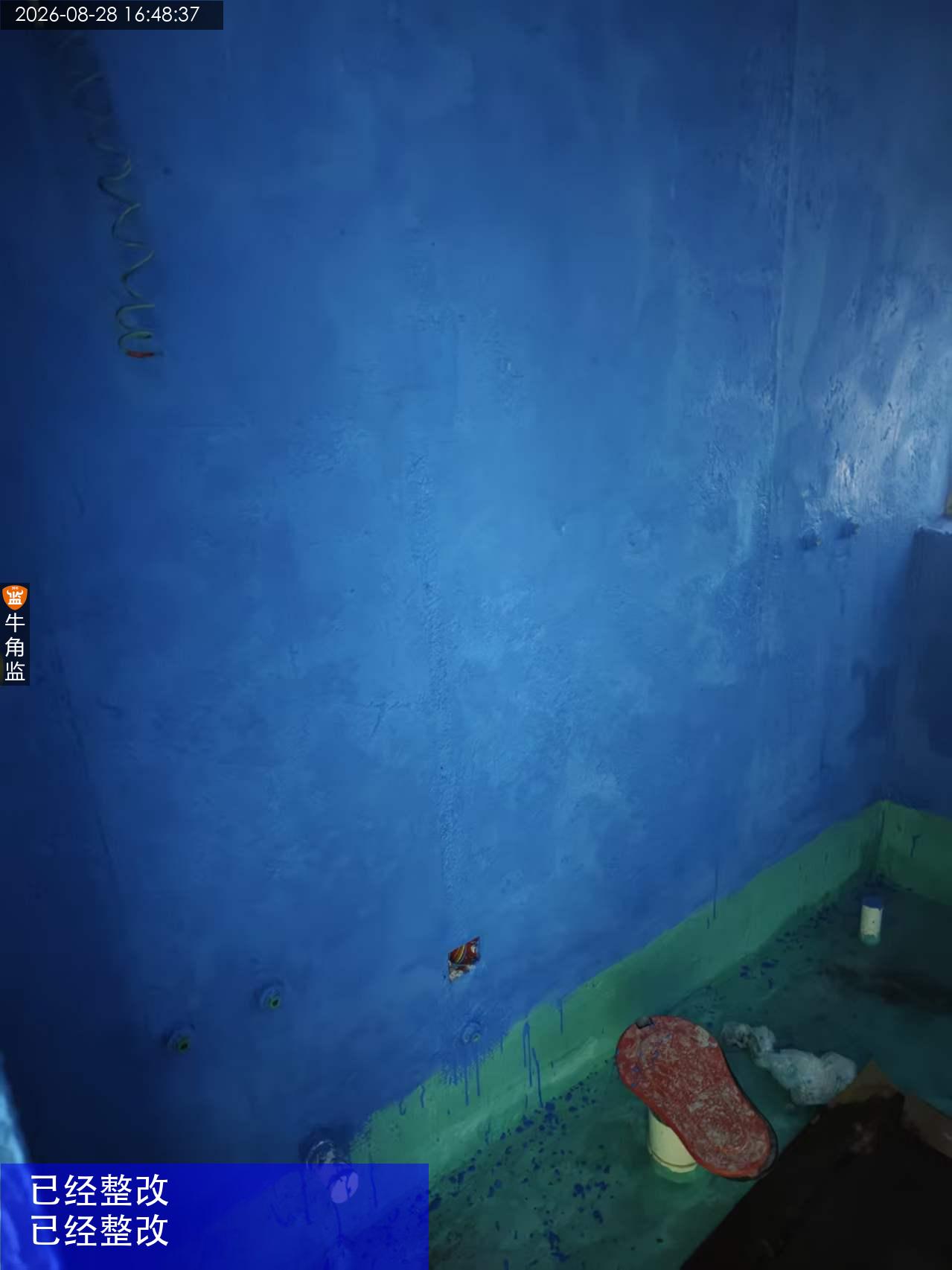

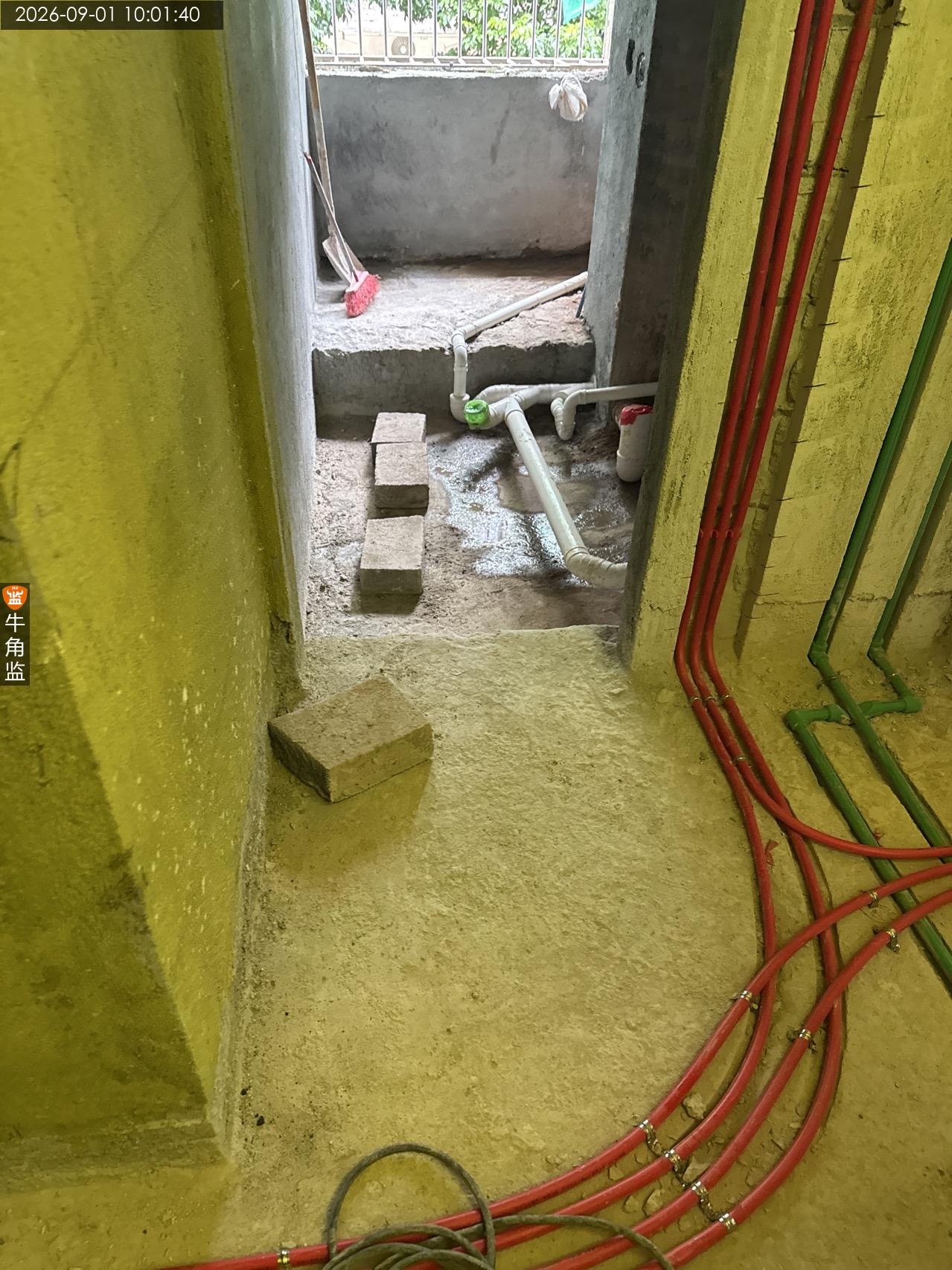

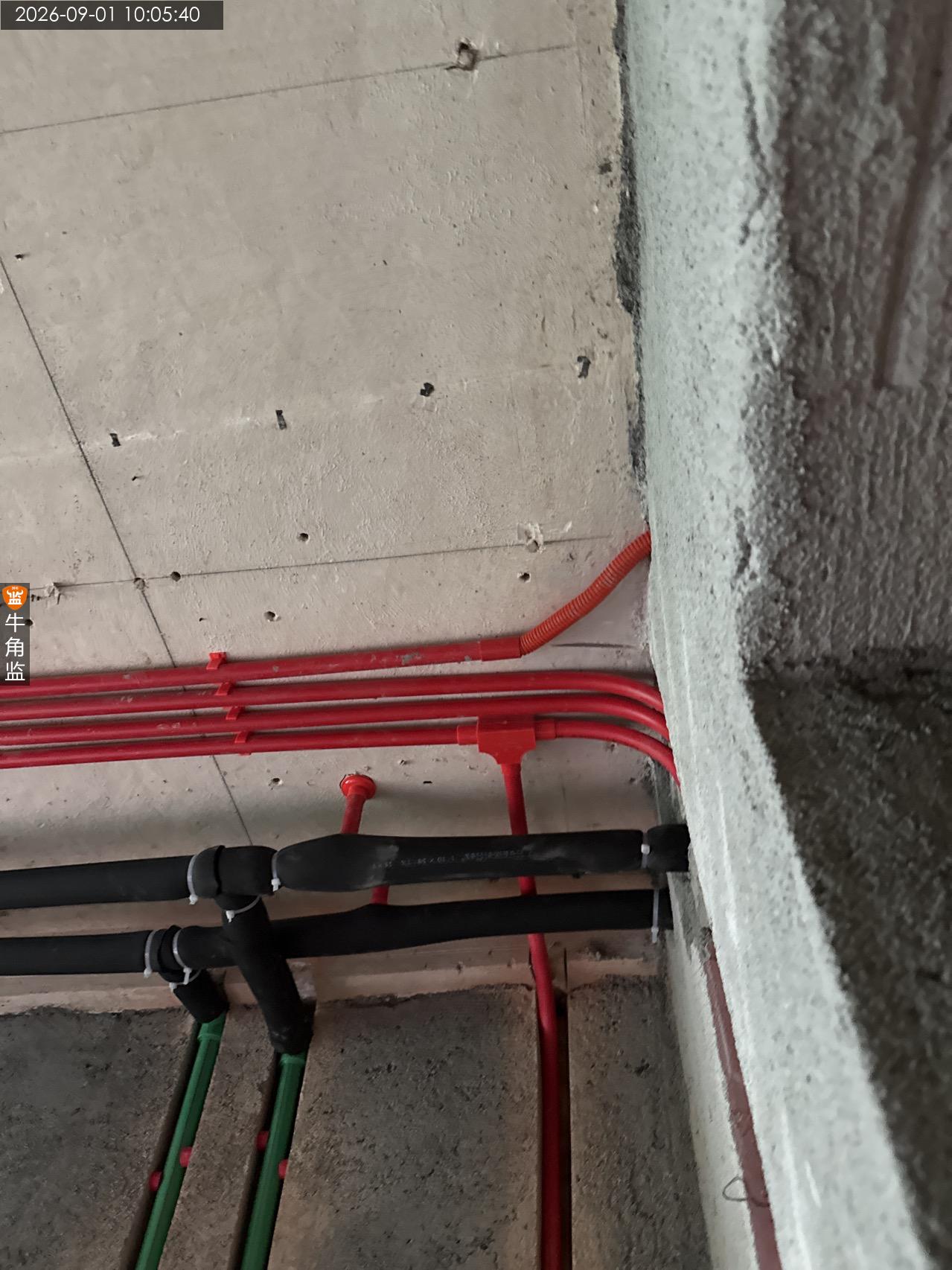

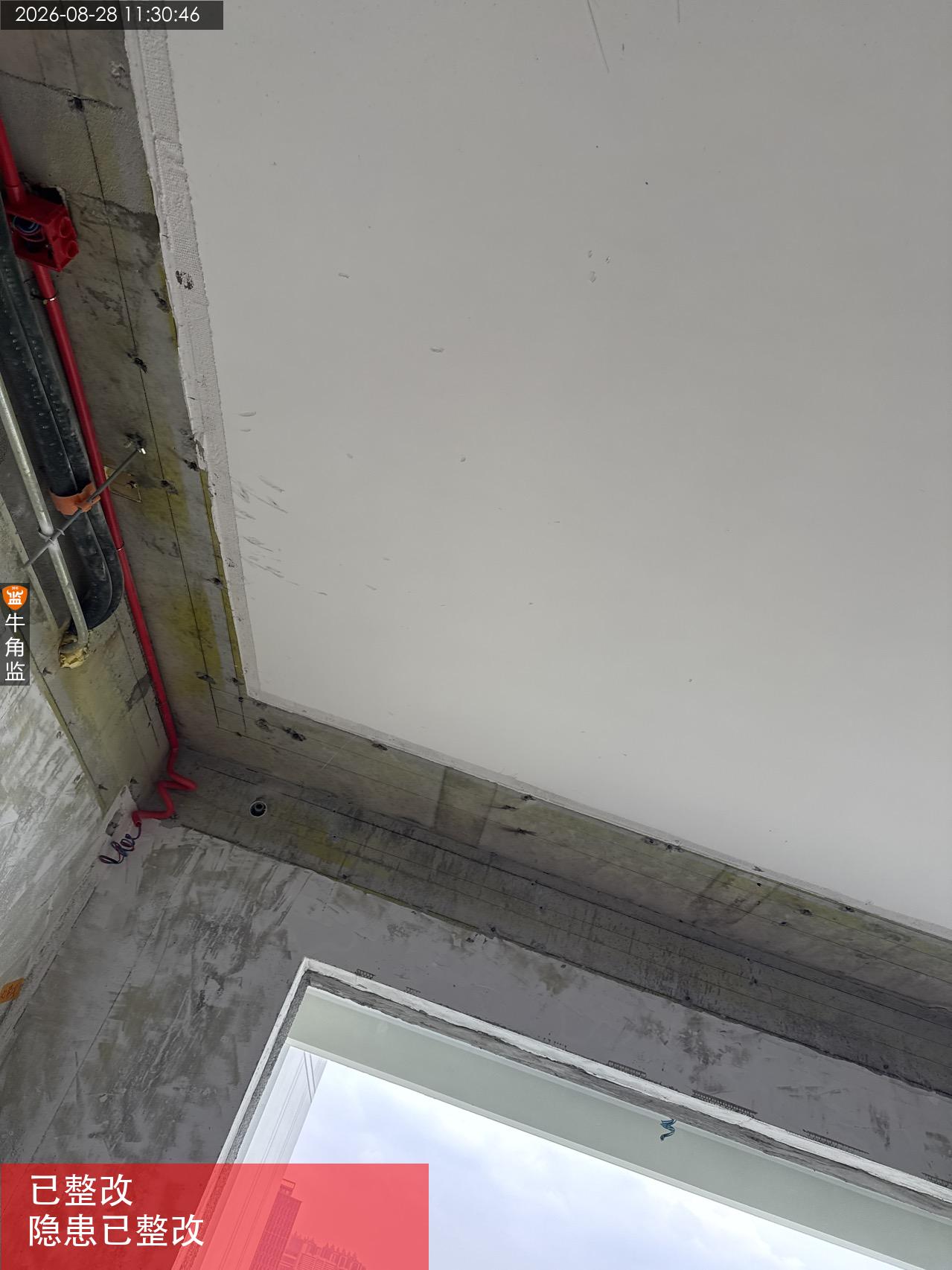

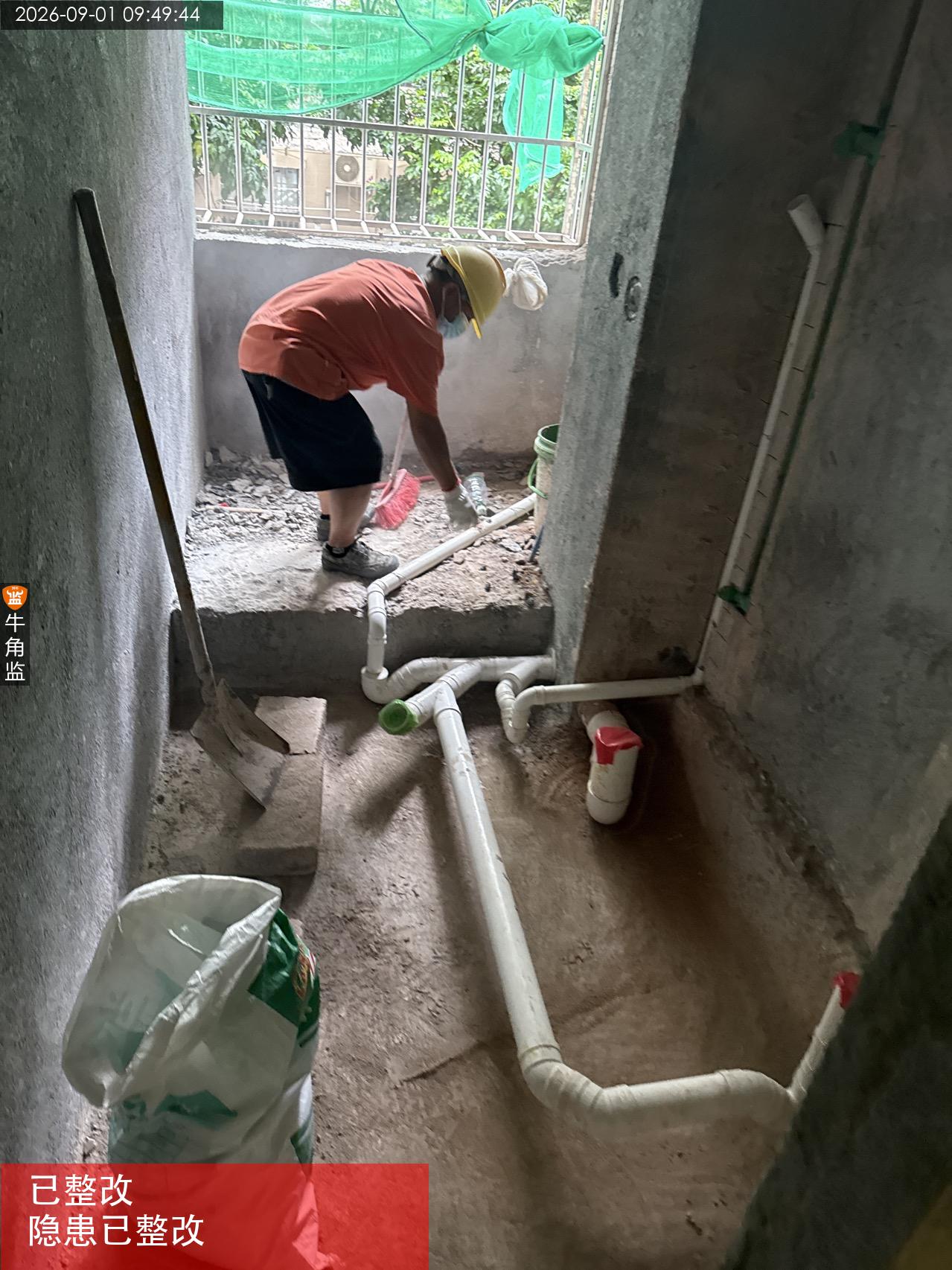

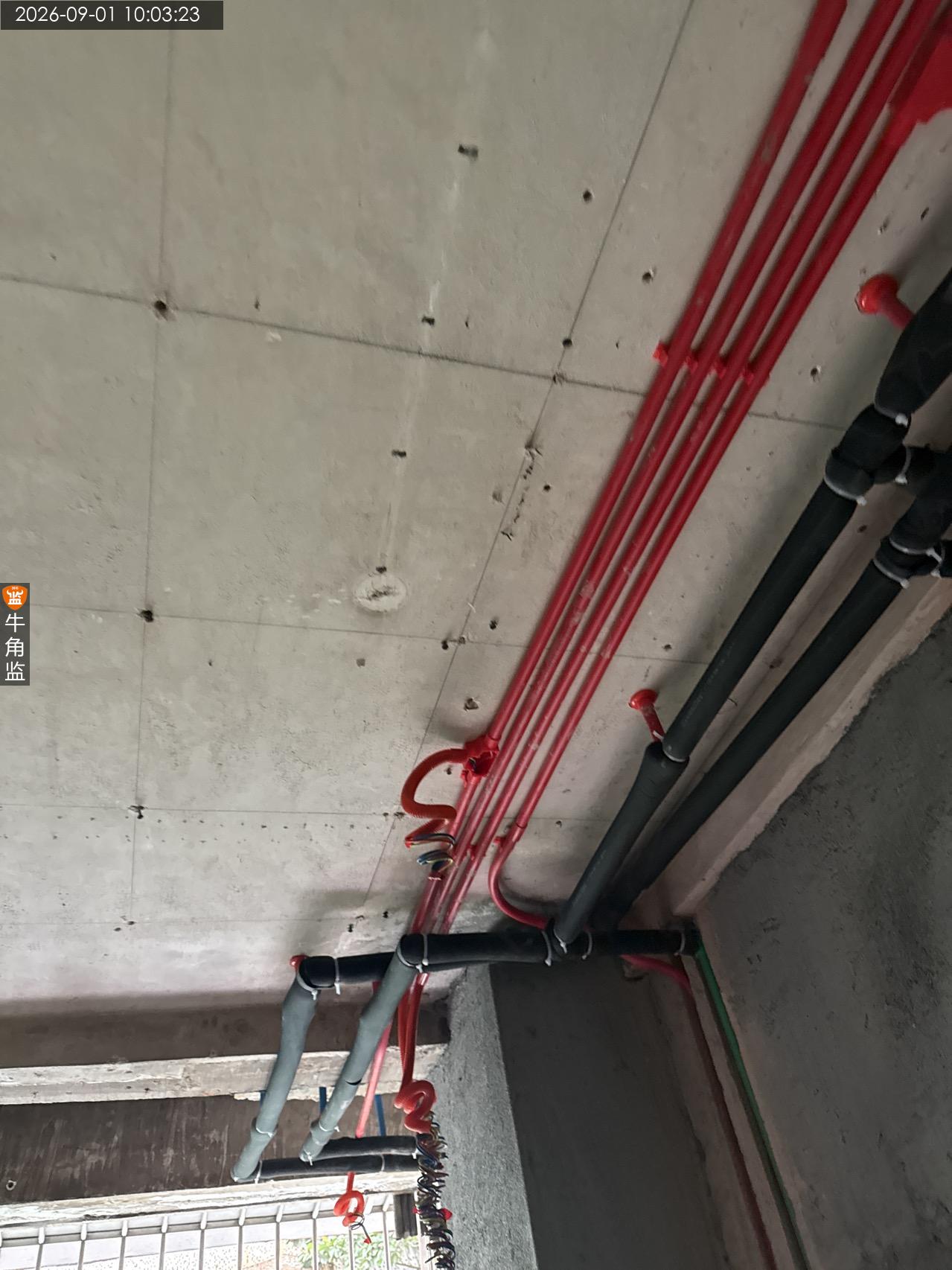

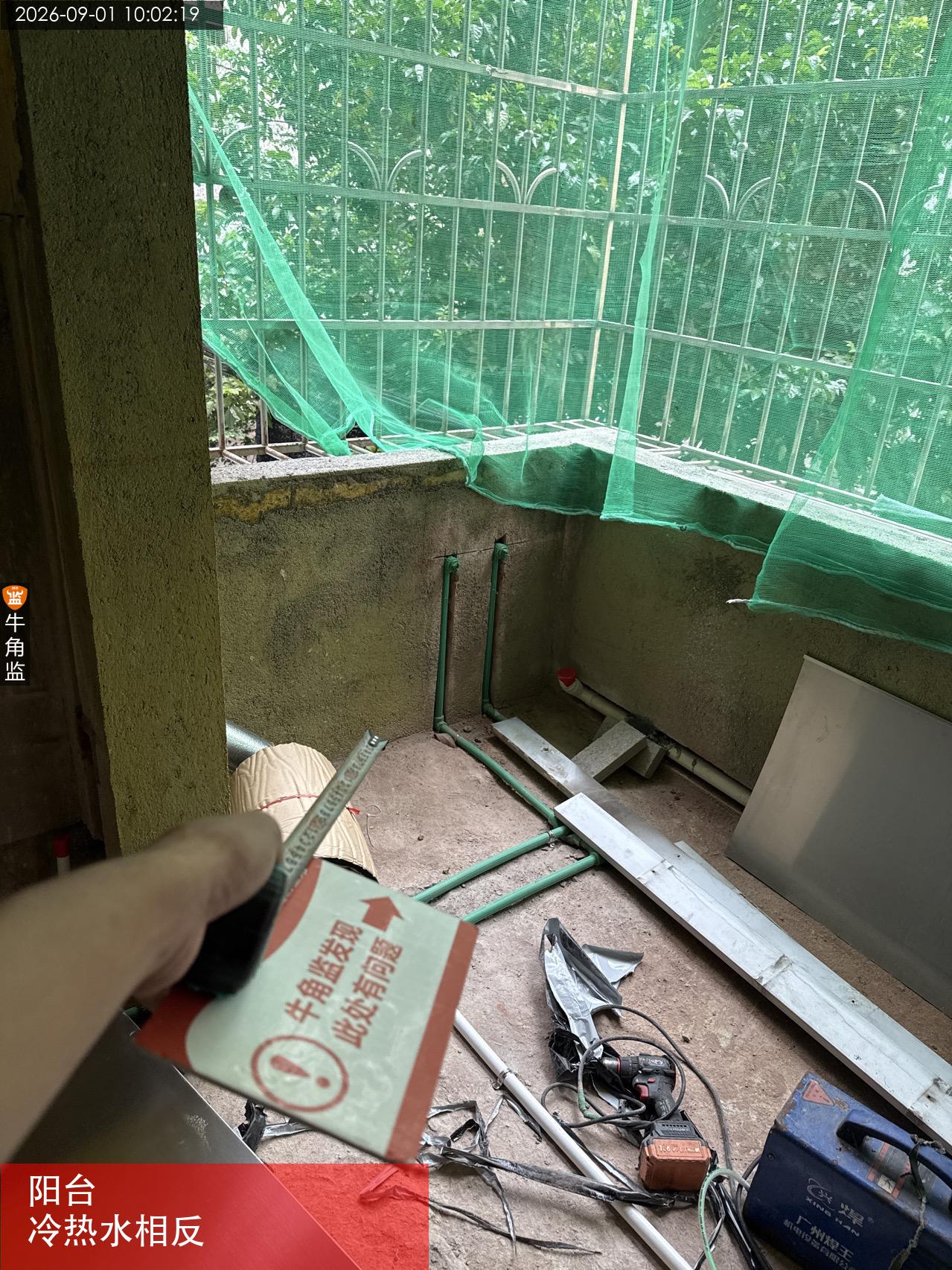

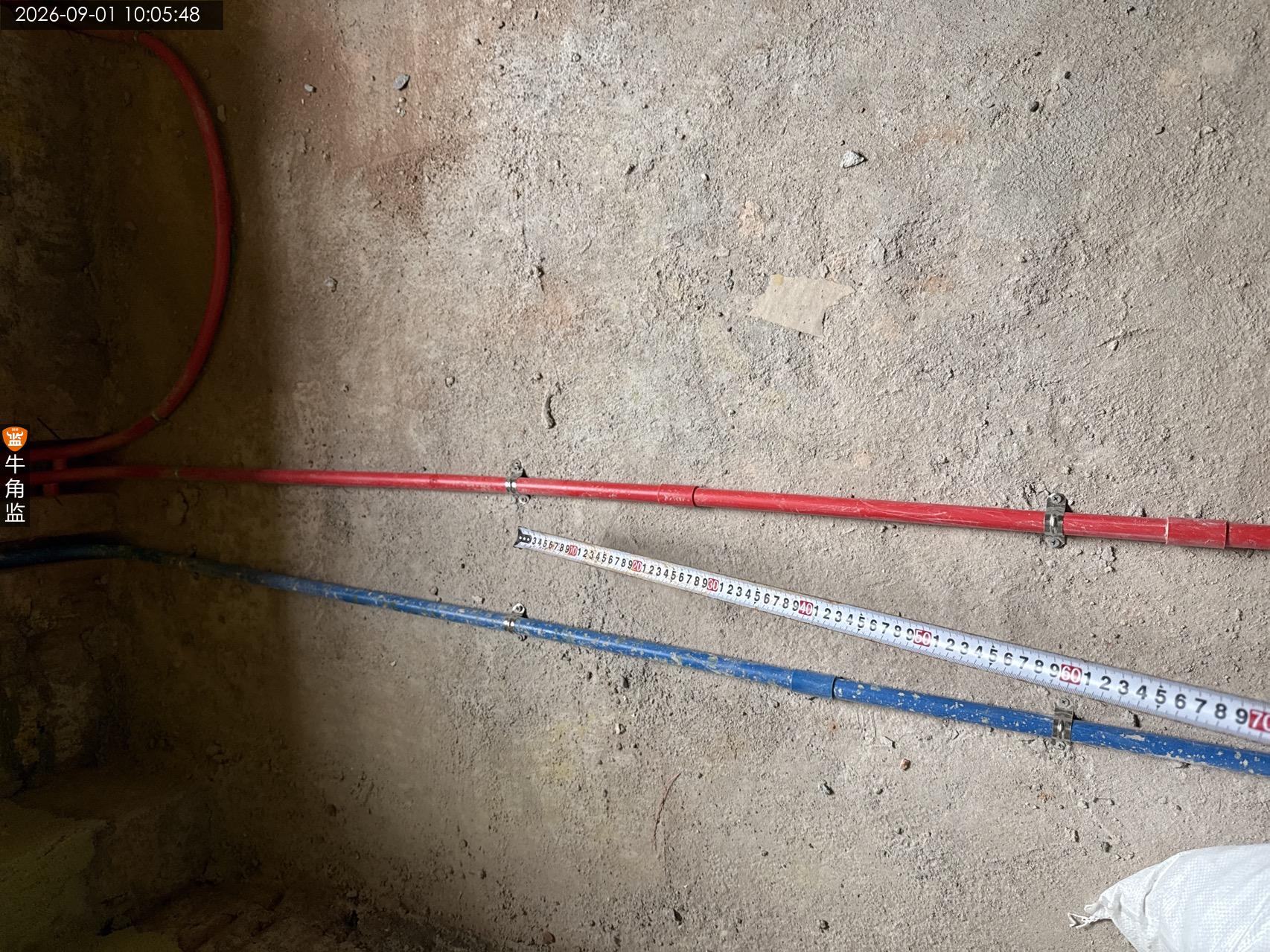

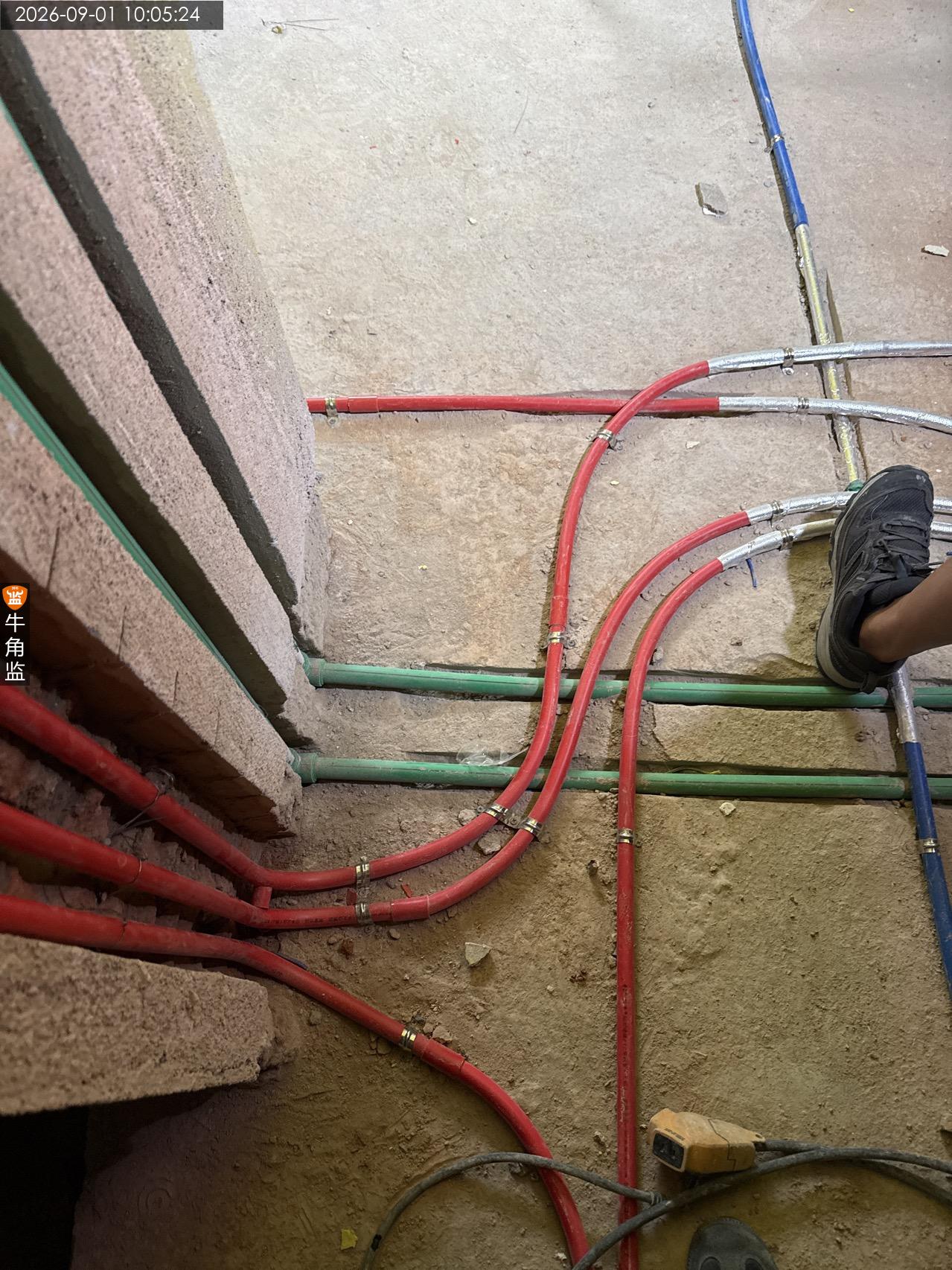

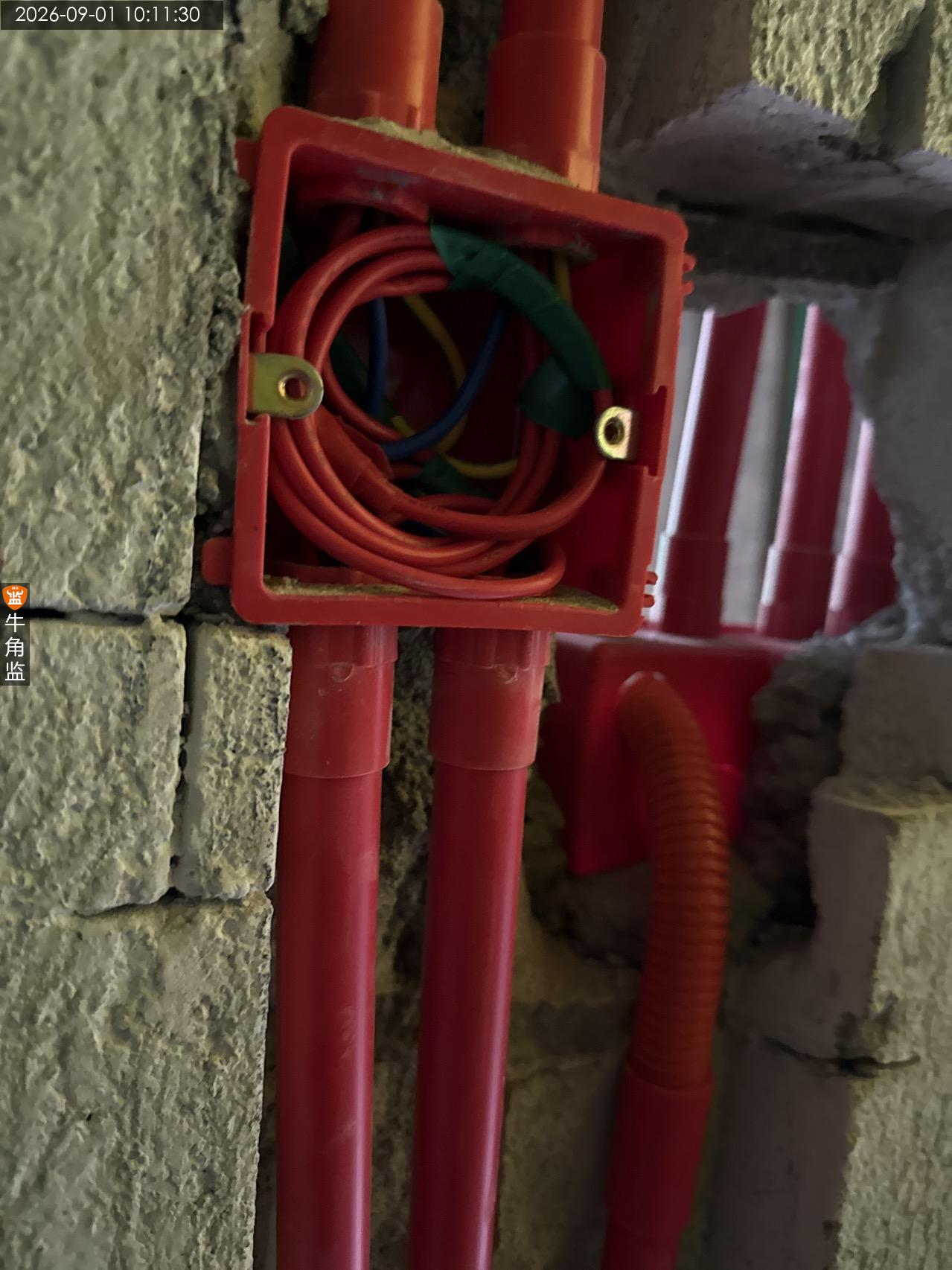

本次水电检查的总结如下: 一、现场有施工人员。 1、给水管厂家已做打压测试,现场未发现渗漏问题。 2、排水管道已做排水测试。 3、电线使用同一规格,回路设置合理。 二、往期问题隐患跟进复查: 1、打拆问题已整改。 2、厨卫阴阳角方正度偏差问题暂未整改,铺贴时需做好归方处理。 3、墙体打穿破损位置需做好堵漏施工。 三、本次检查存在隐患: 1、电线接头按要求藏在底盒,用盖子做好密封保护施工。 整改建议:电线接头按要求藏在底盒,用盖子做好密封保护施工。 2、阳台冷热水走向走反,冷热出水口高度不一致。 整改建议:后期需调整软管位置,遵循左热右冷原则。 3、厨房半墙高度不足,需做好调整抬高处理;外沿防盗网需做好加固处理。 四、后期施工注意事项: 一、防水找平施工要求 1、以二次排水口为最低点放坡(如果能进行放坡处理)找平处理,且要求地面不开裂,不起灰,平整为准。 2、阴角位置做圆弧处理或者堵漏王(水不漏)处理。 注意事项:为保证防水找平地面起灰,建议水泥沙比例1:3以上,为保证不开裂可以定期浇水养护。 二、防水施工要求 1、不允许有透底漏刷痕迹,不允许有明显洞眼,开裂,气泡。 2、第一次防水干透以后再做第二次防水。 3、地面必须要清理干净并洒水湿润再做防水施工。 注意事项: 1、建议地面柔韧型防水涂料,墙面通用型防水涂料,柔韧型防水涂料翻墙30cm高度。 2、防水验收合格以后,鉴于天气干燥,为防止后期施工,防水层开裂,建议定期对防水地面做浇水养护处理。否则一旦开裂,防水则失效。 3、建议门槛石铺设后再补刷门槛石周边防水,若先铺再试水,则试水高度平门槛石。 三、防水涂刷要求: 1、防水涂刷不允许有透底漏刷痕迹,不允许有明显洞眼,开裂,气泡问题。 2、需第一次防水干透以后再做第二次防水。 3、地面必须要清理干净并洒水湿润再做防水施工。 4、防水验收合格以后,鉴于天气干燥,为防止后期施工,防水层开裂,建议定期对防水地面做浇水养护处理,否则一旦开裂,防水则失效。 5、建议门槛石铺设后再补刷门槛石周边防水,若先铺再试水,则试水高度平门槛石。 6、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。 7、建议在沉箱阴角处先做圆弧倒角处理,再涂刷防水,避免后期防水堆积造成开裂。 8、厨卫防水涂刷高度建议不低于贴砖高度,地面柔性上反高度需大于30公分。
2026-09-01

海珠区倚********5671
设 计 师:未知
施工队长:莫工
工地面积:126.00㎡
装修总价:0.00
本次评价:D
本次评语:

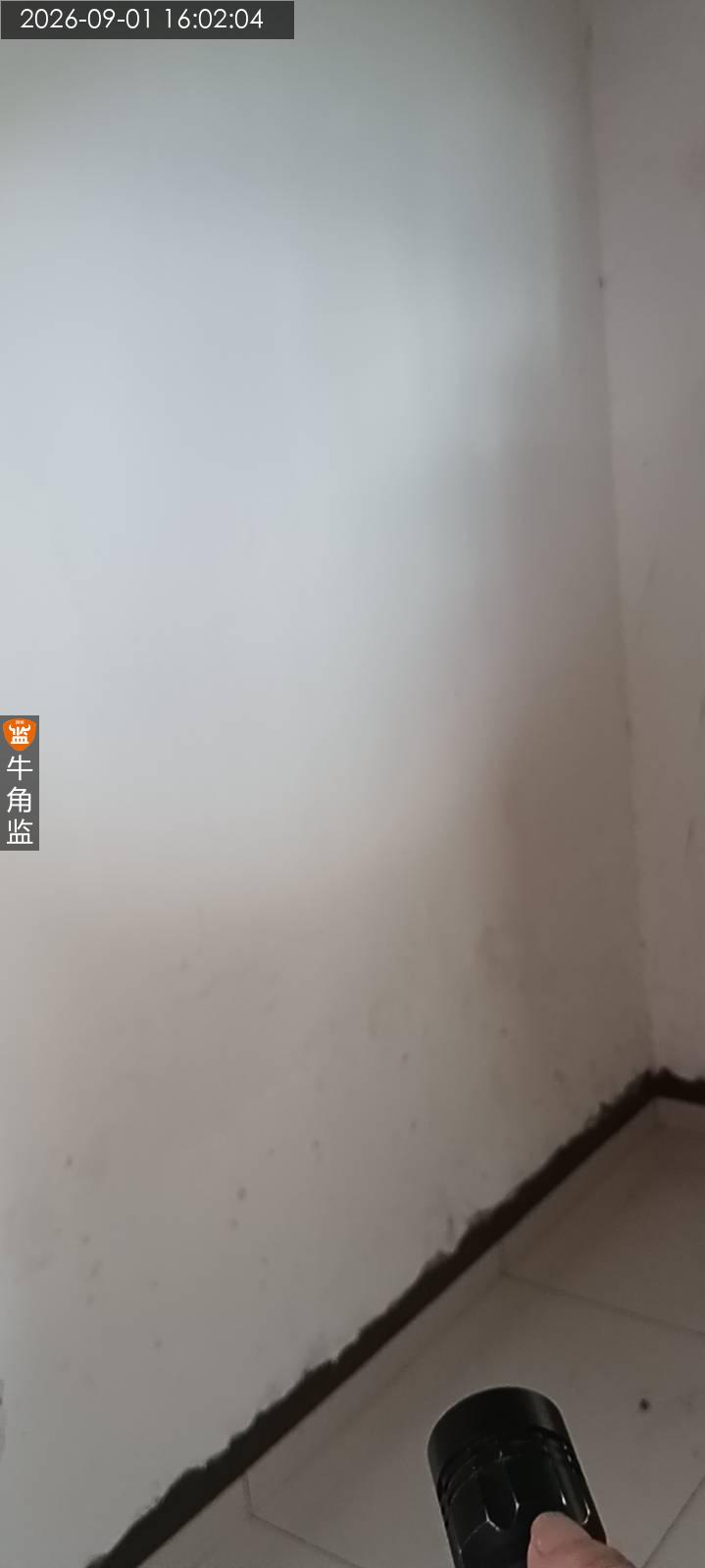

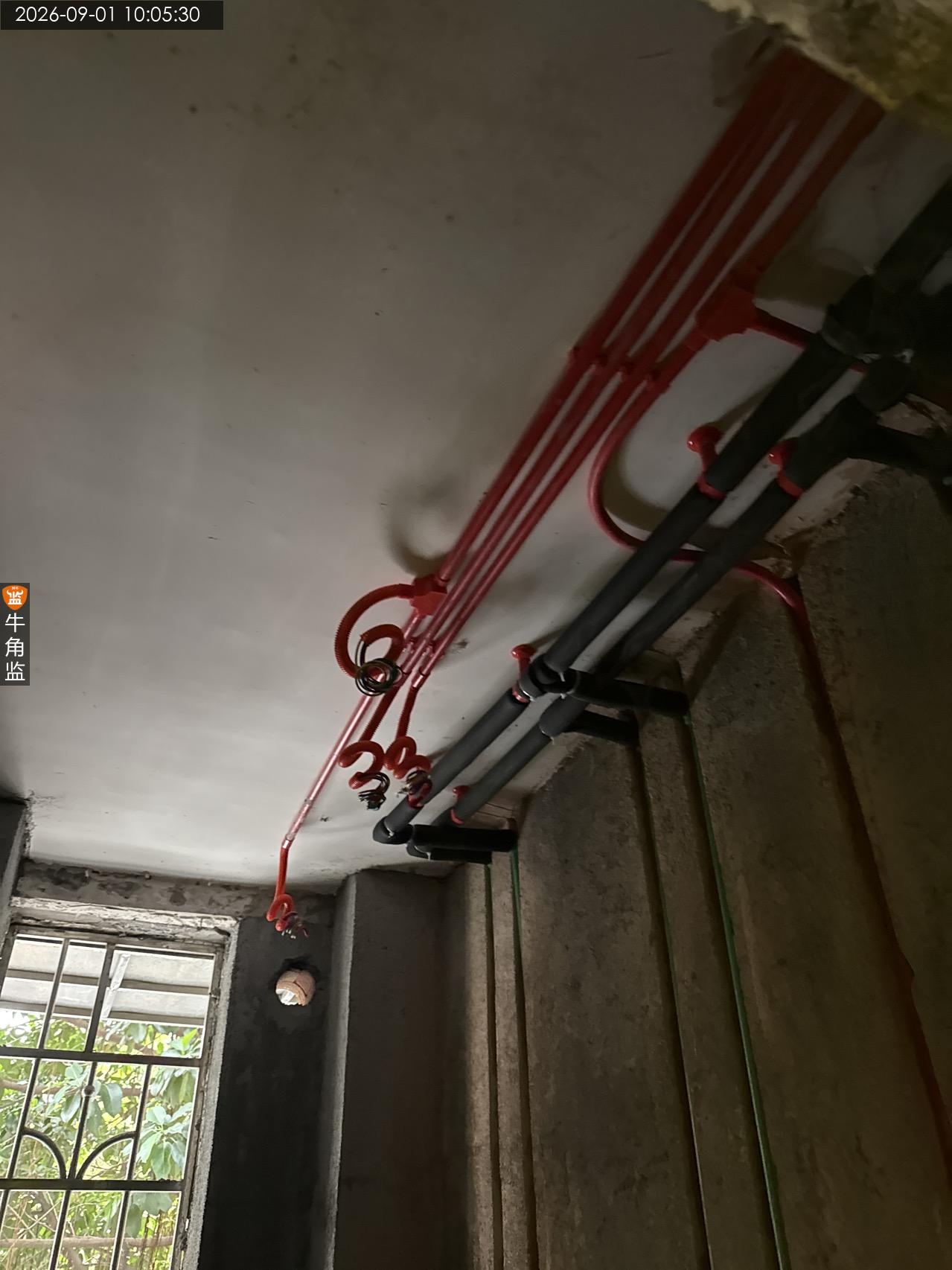

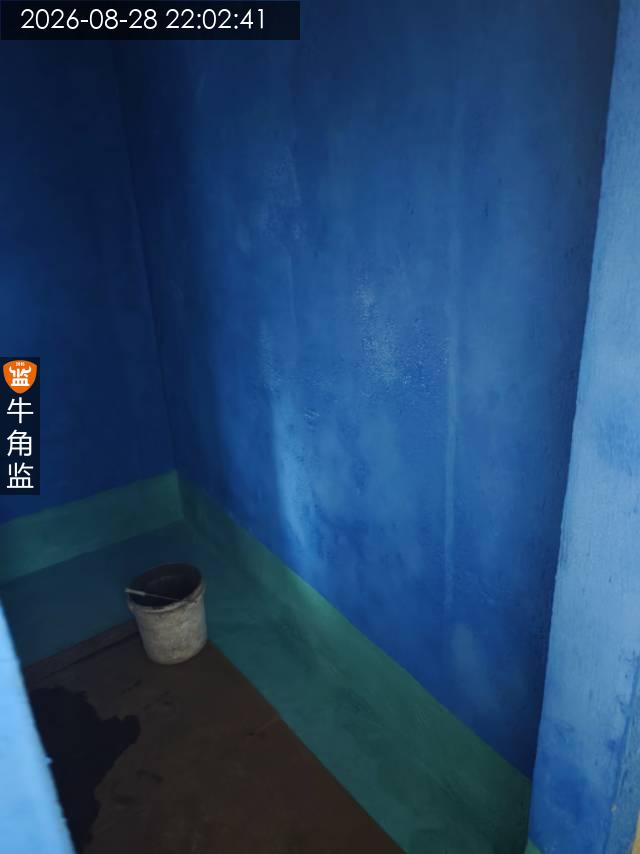

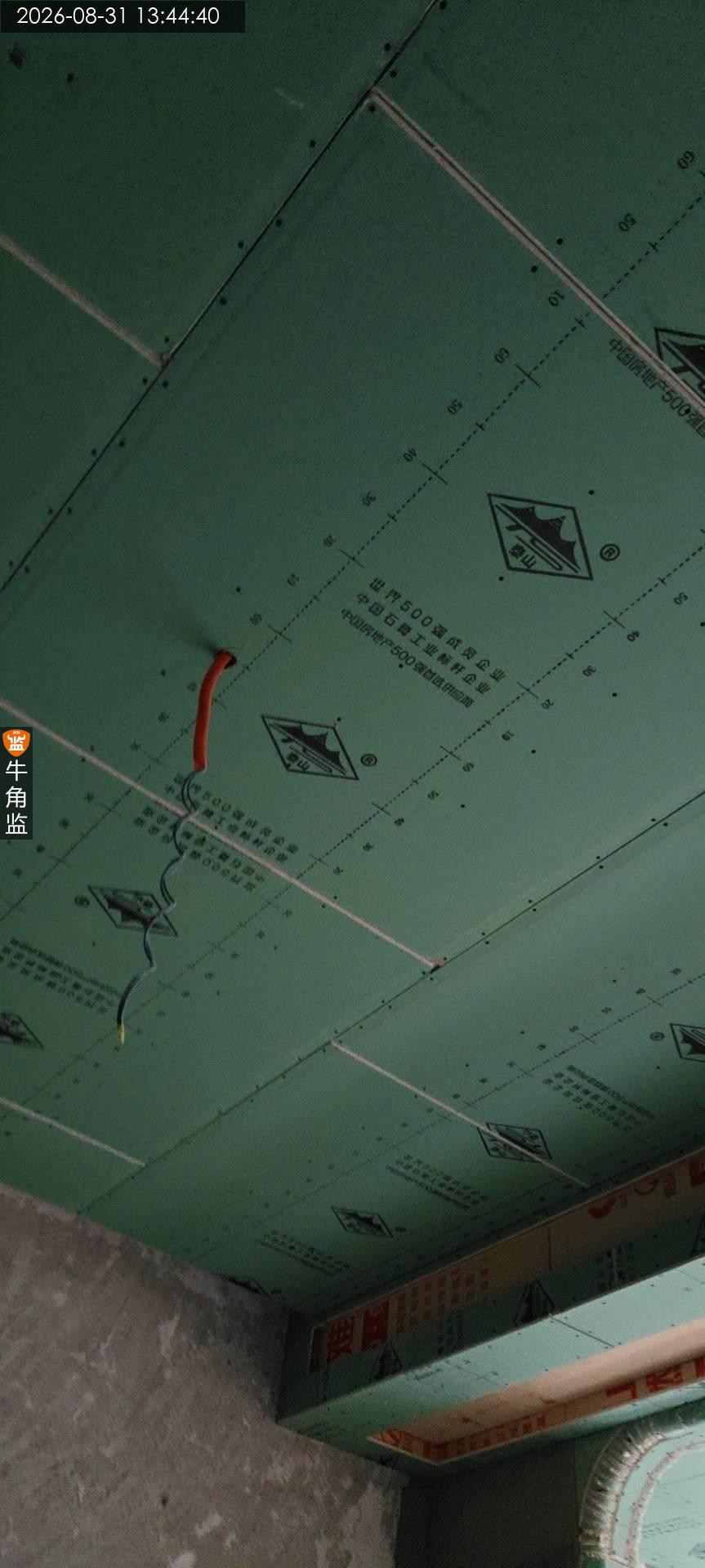

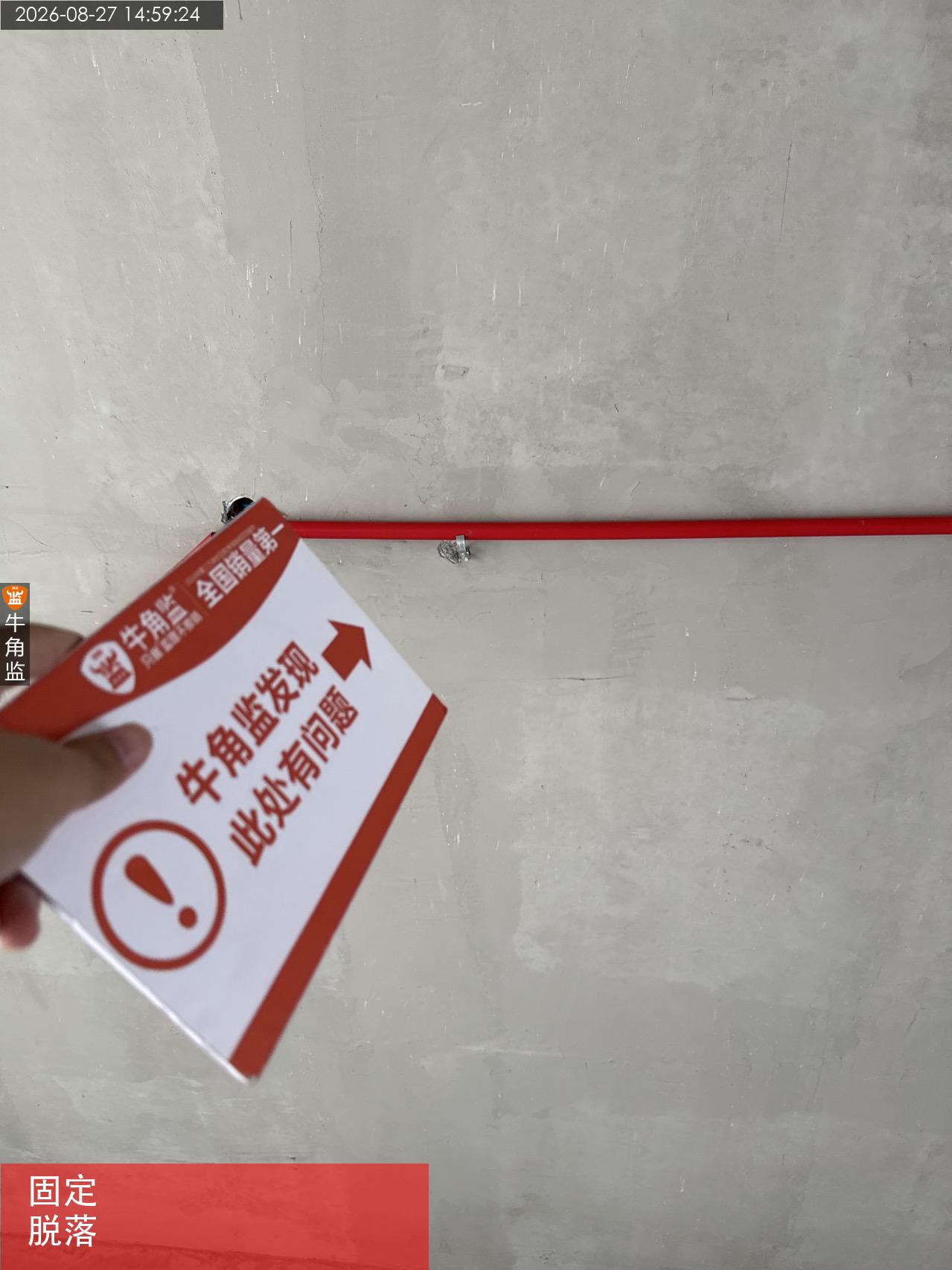

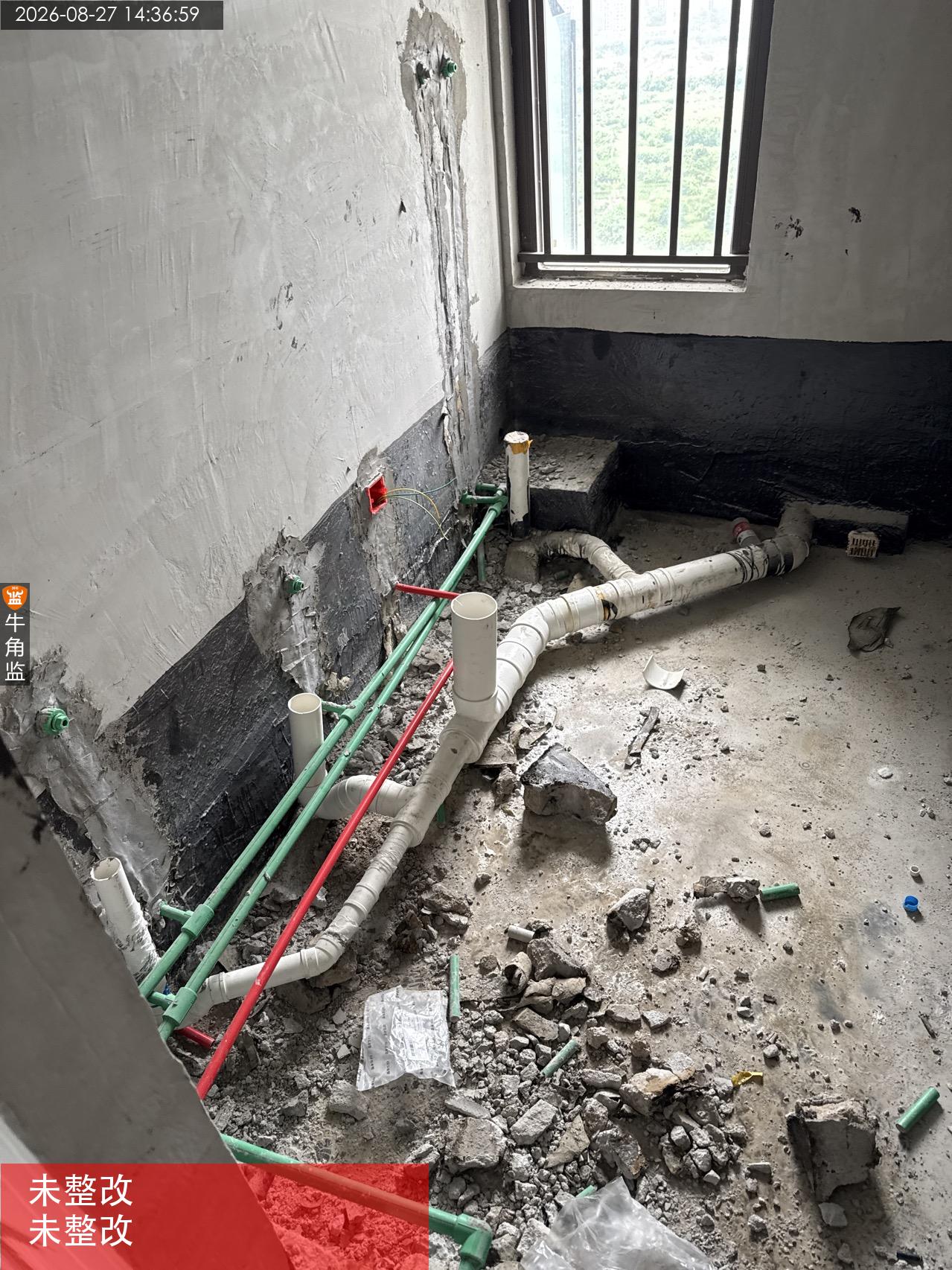

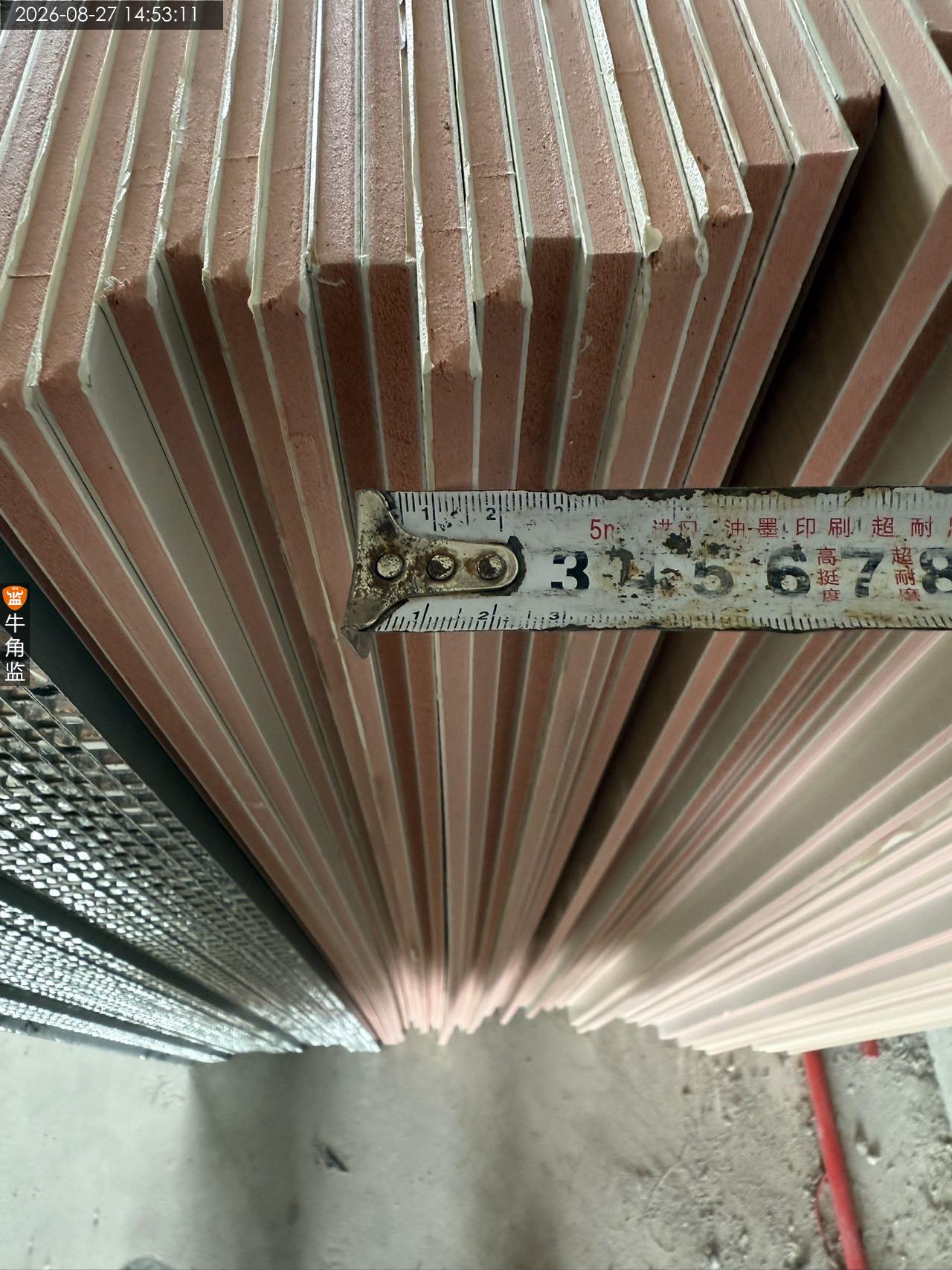

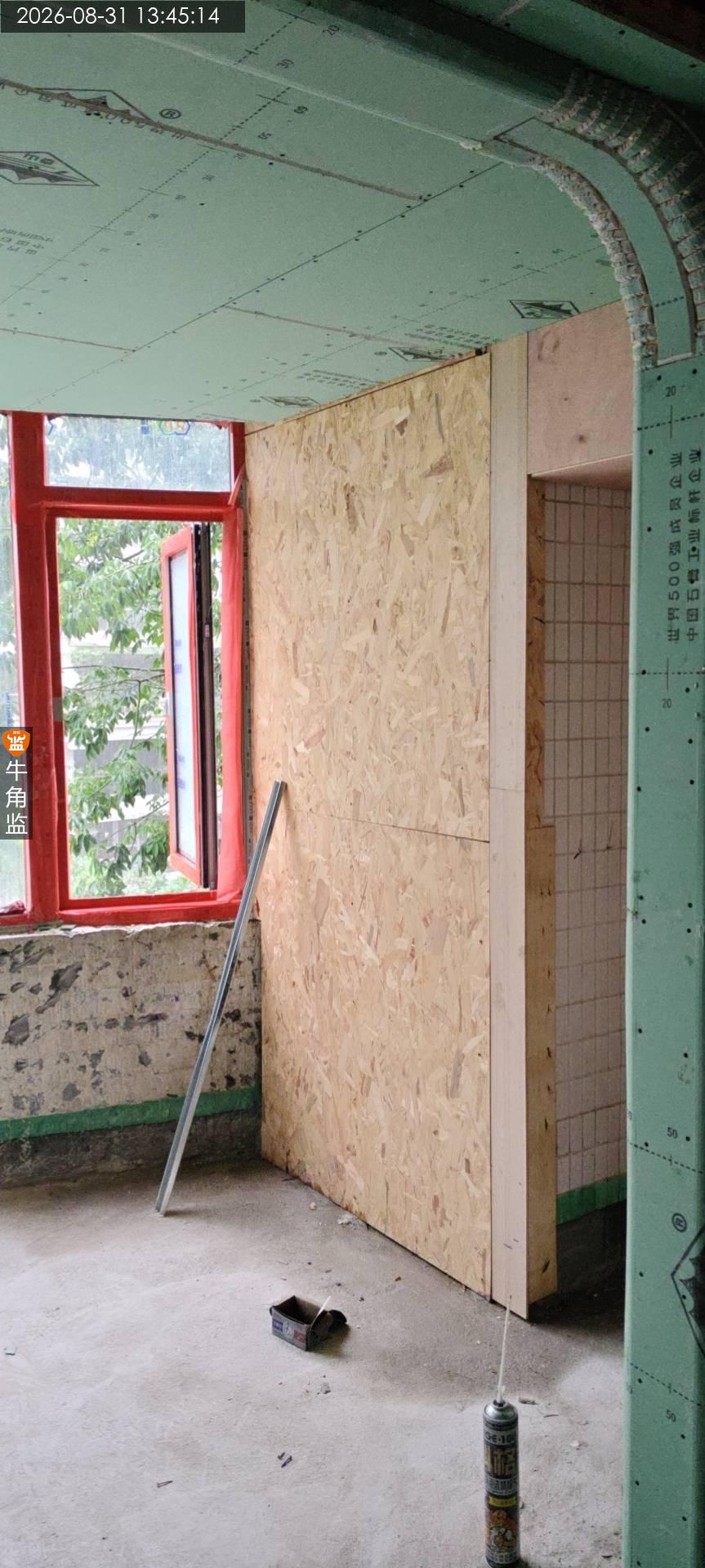

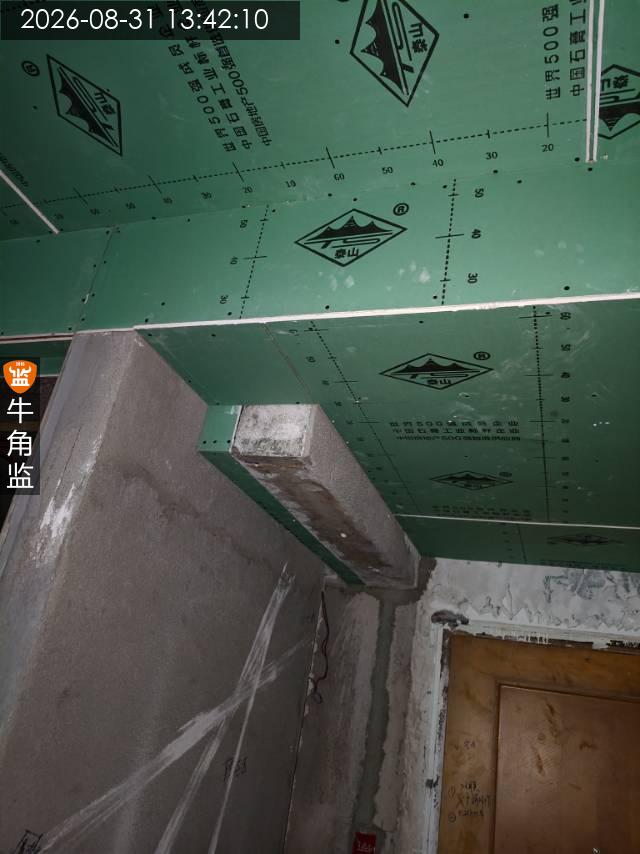

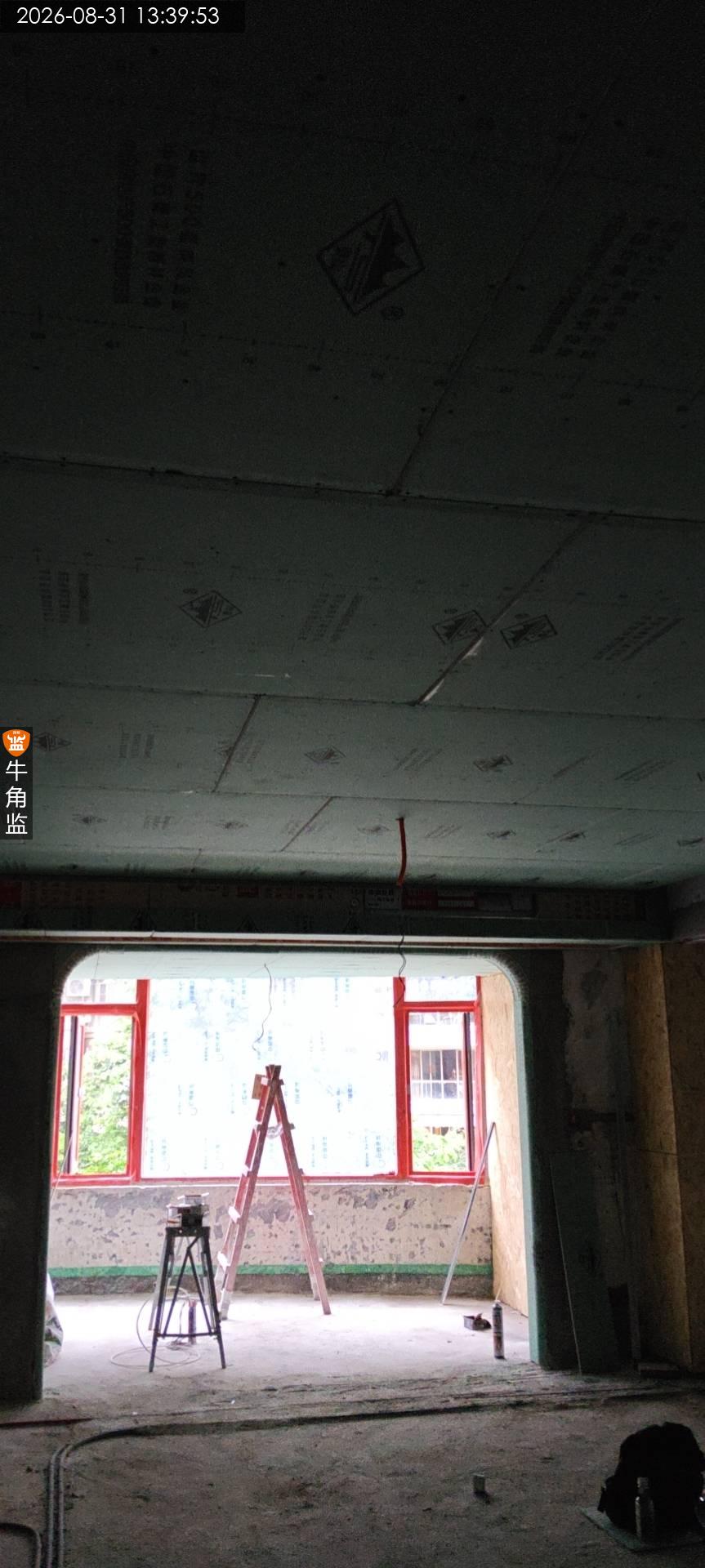

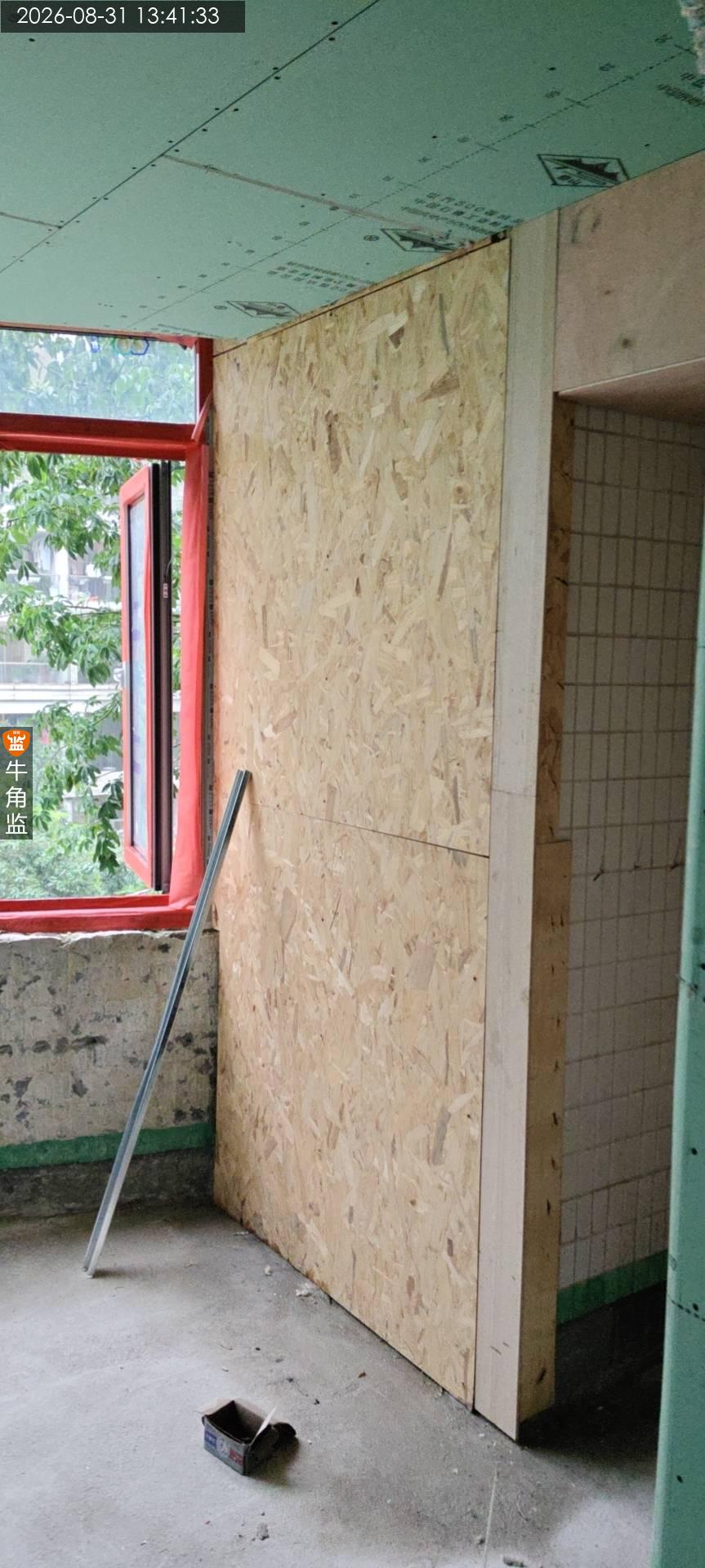

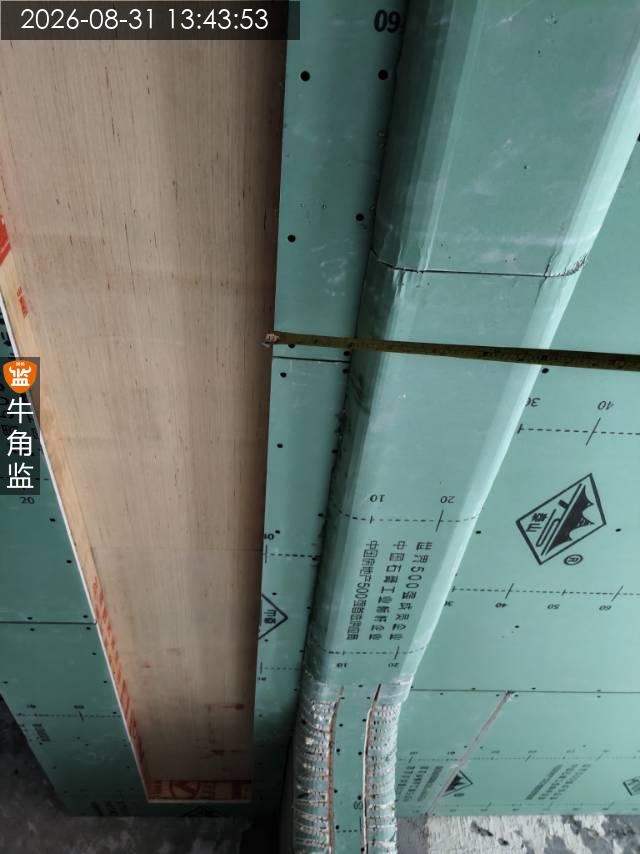

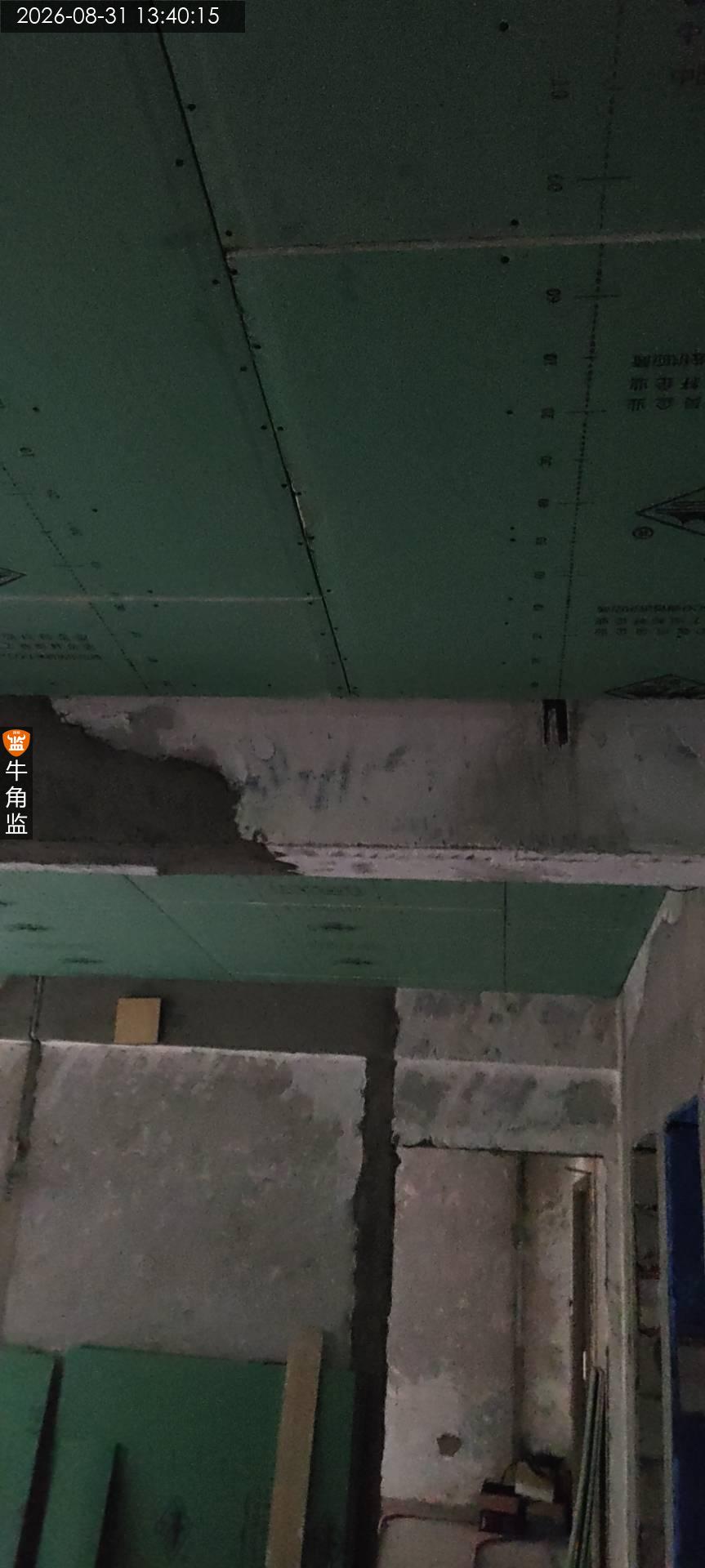

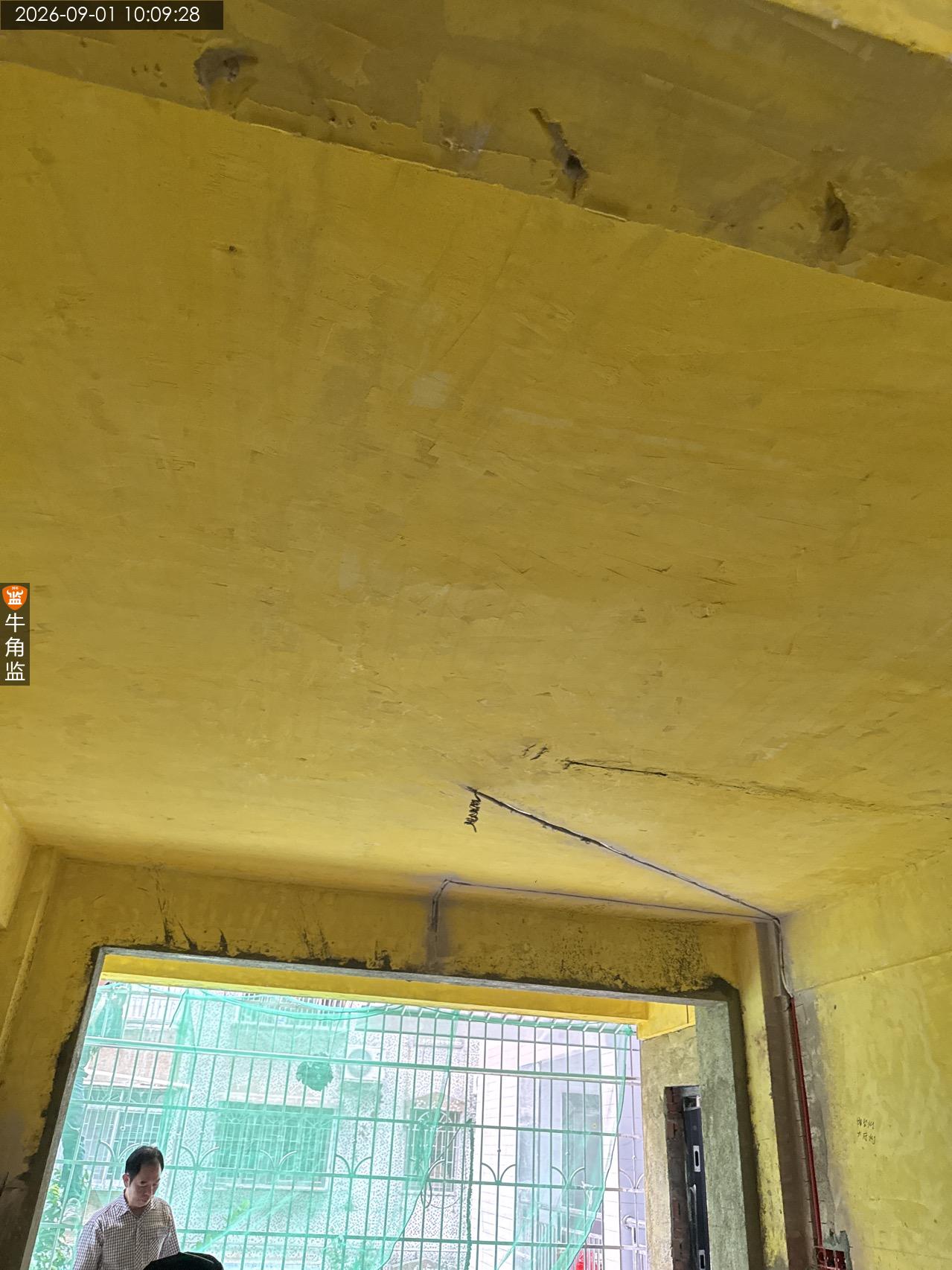

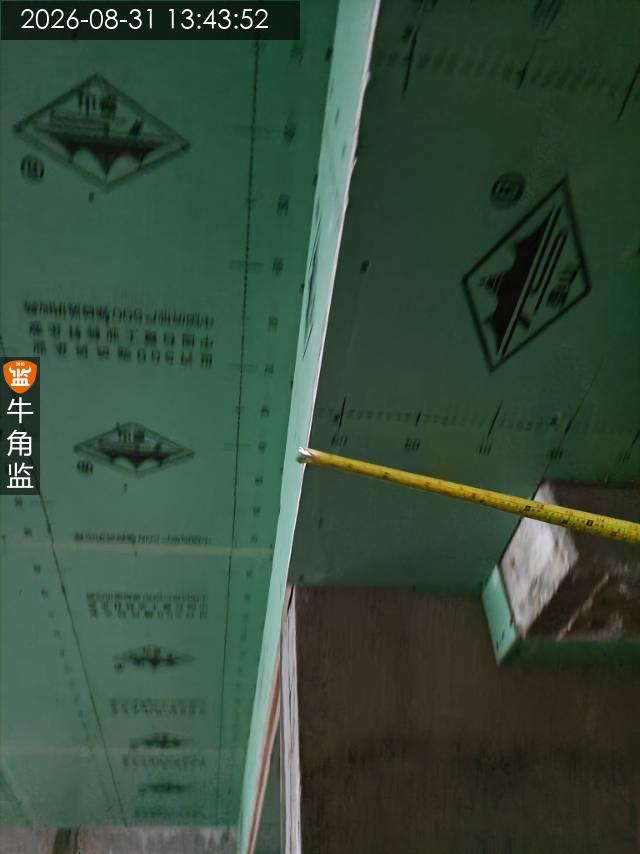

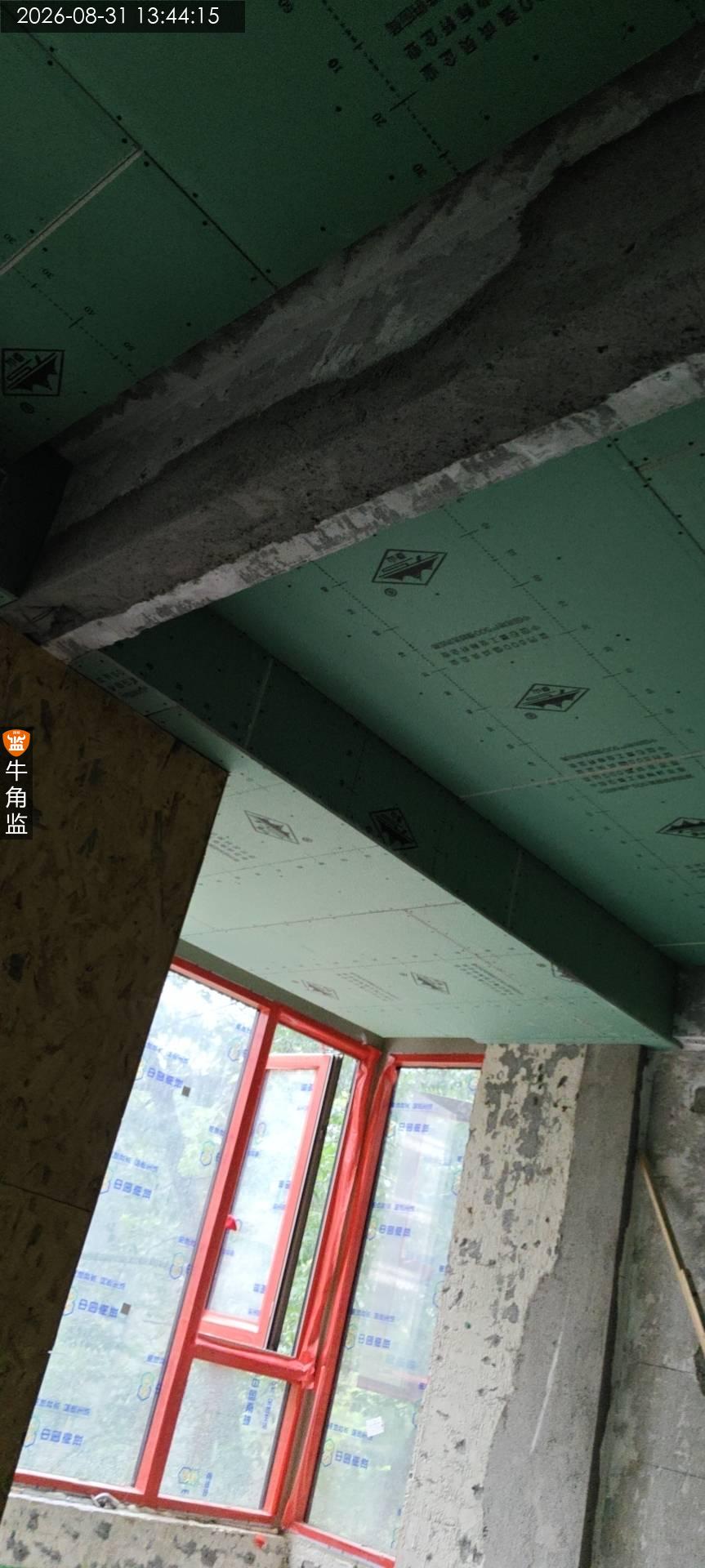

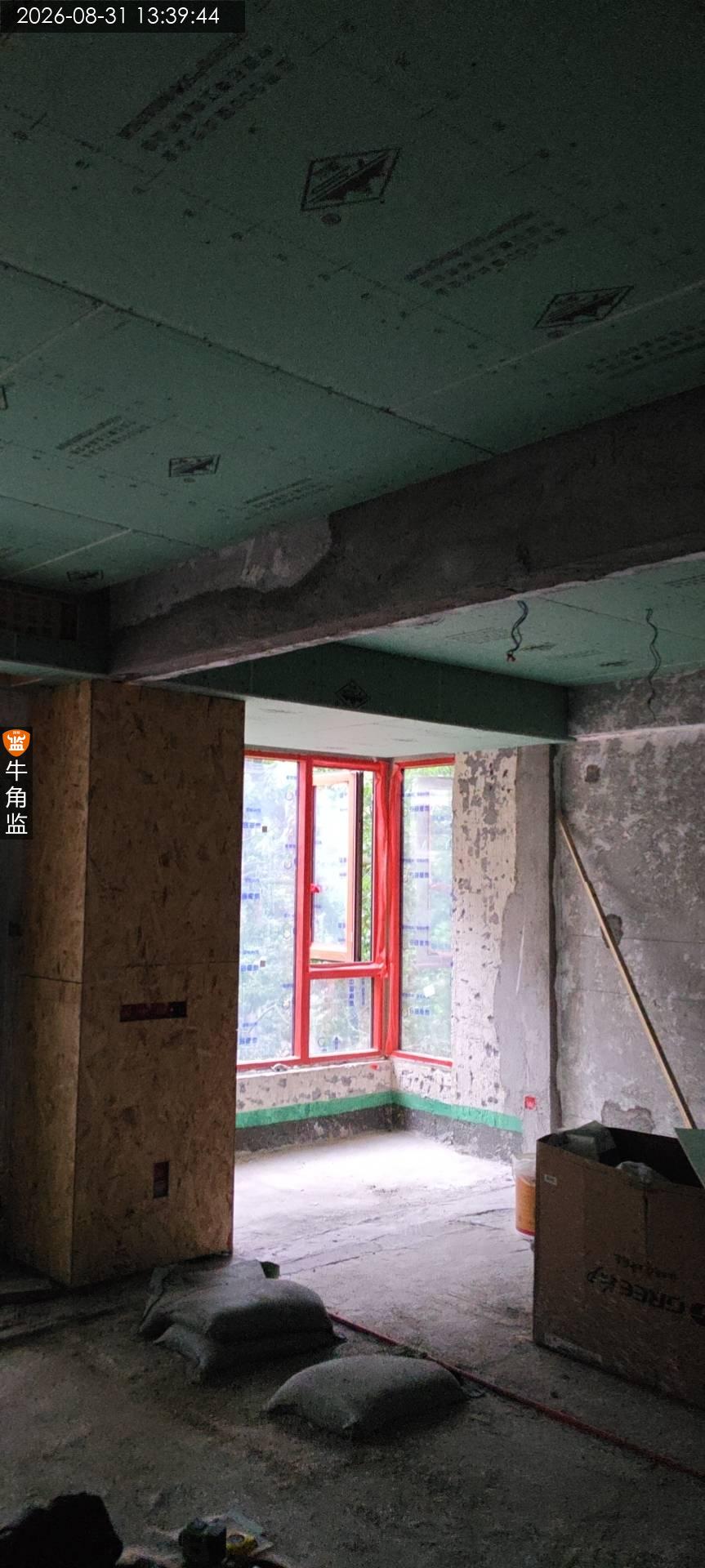

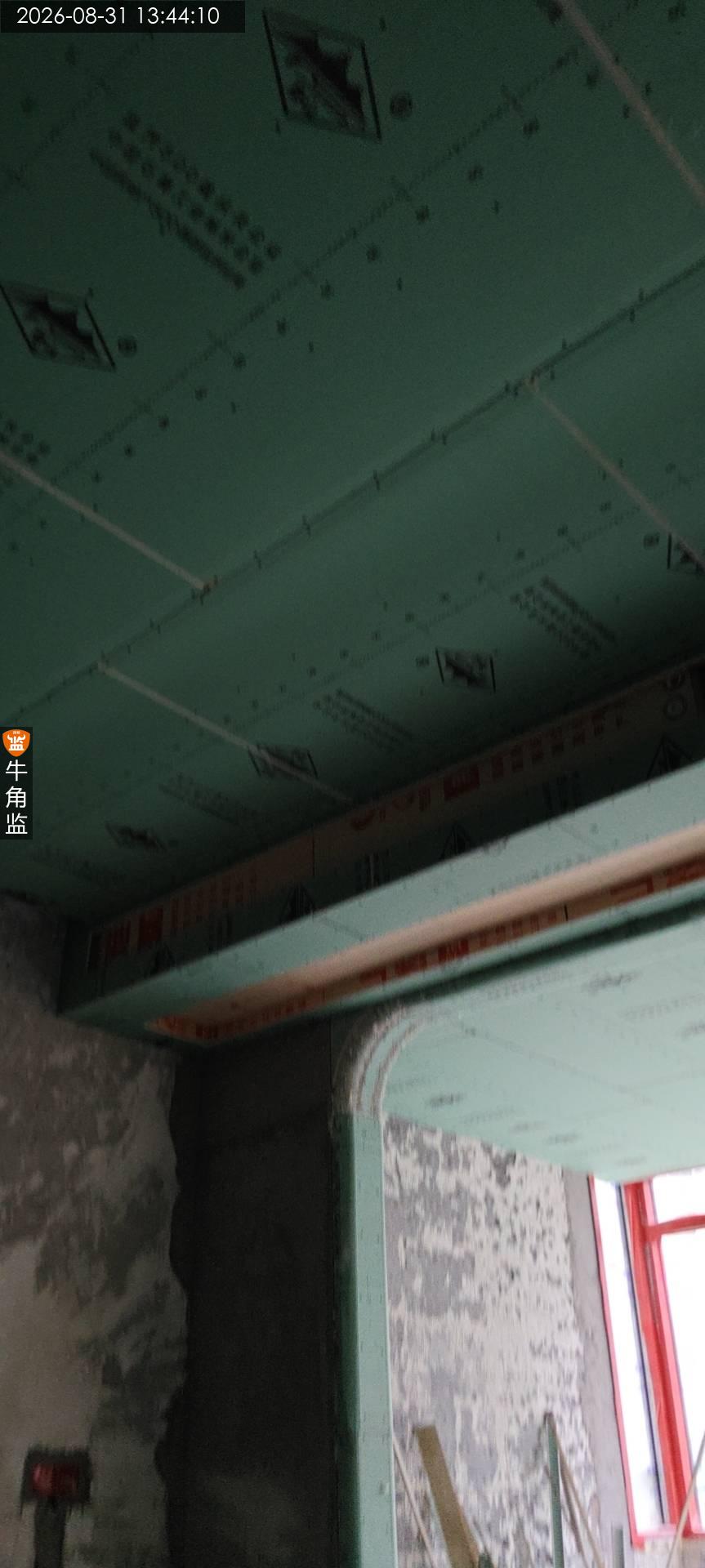

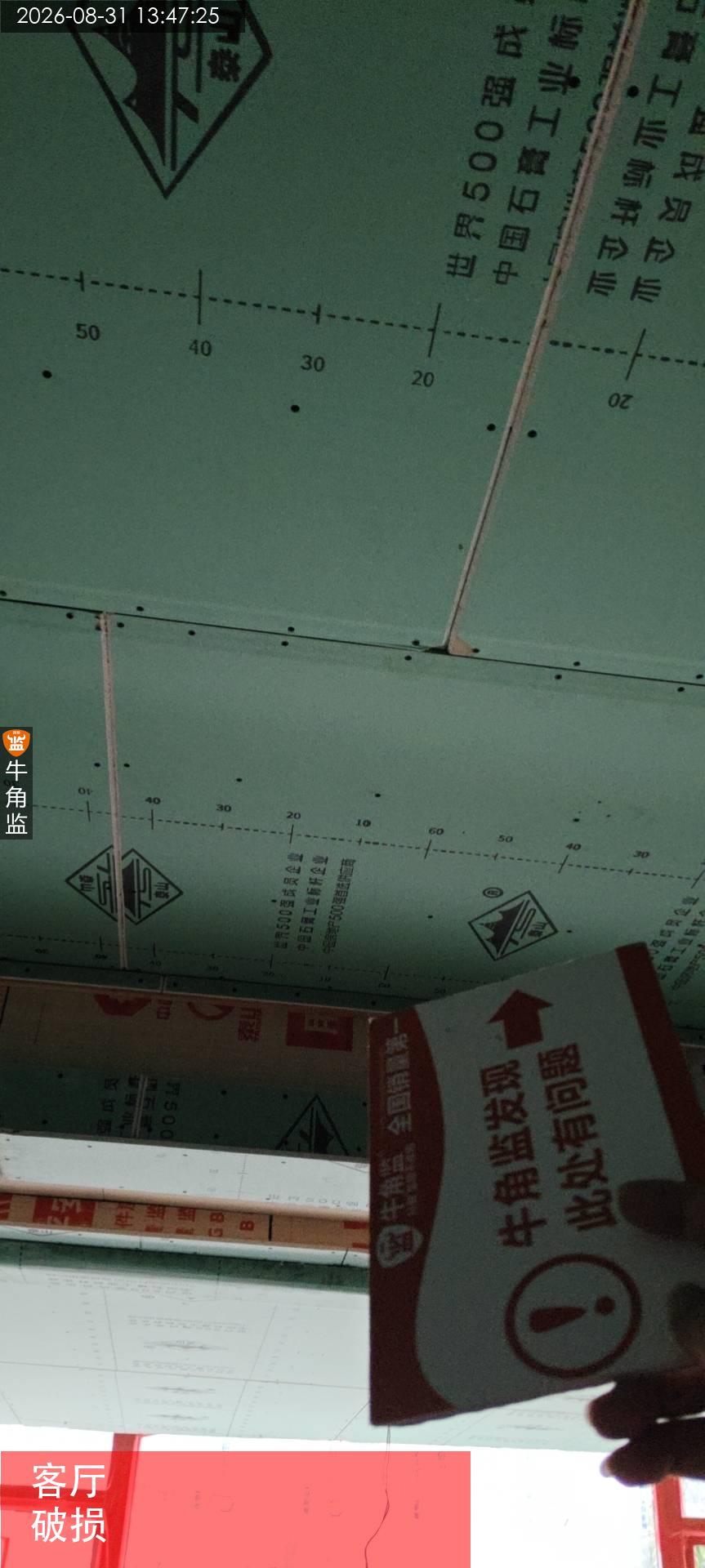

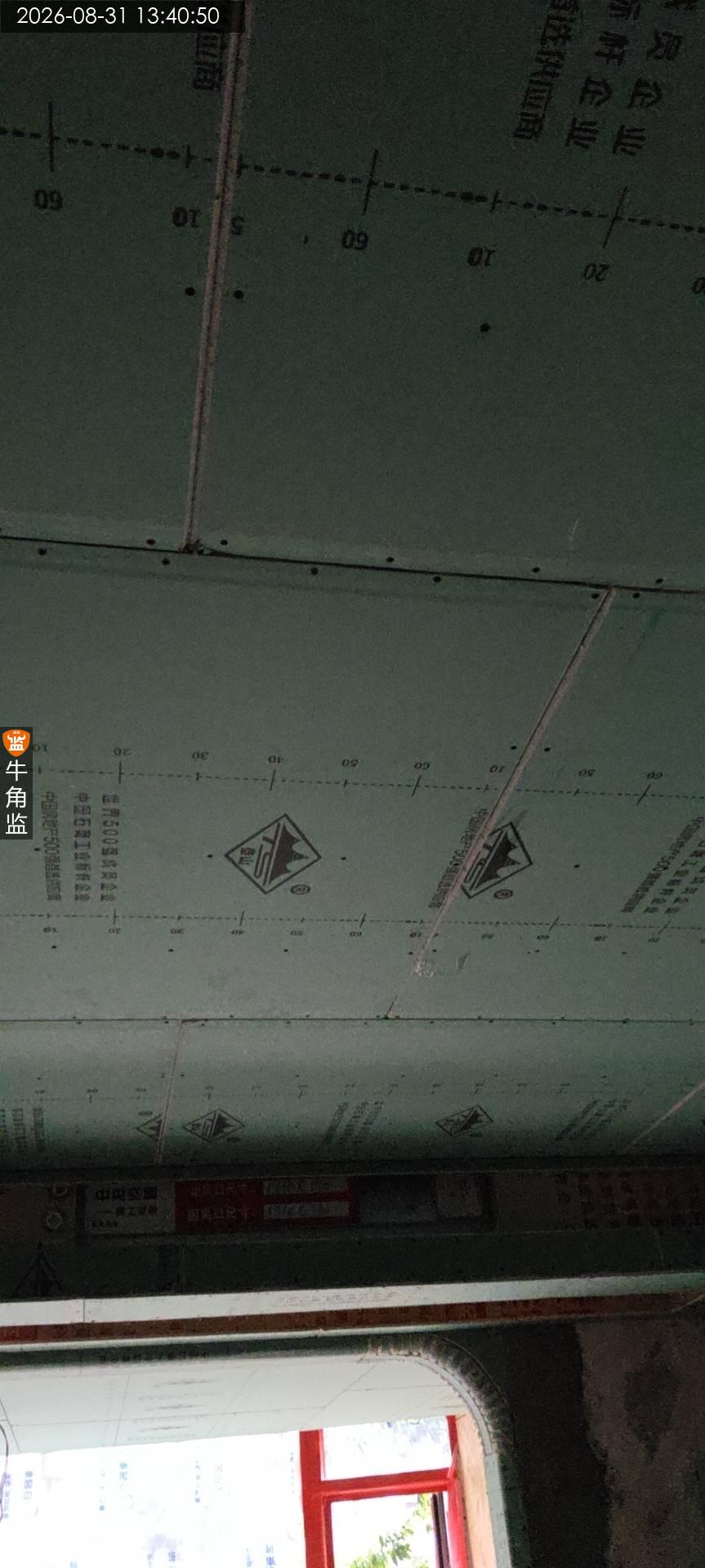

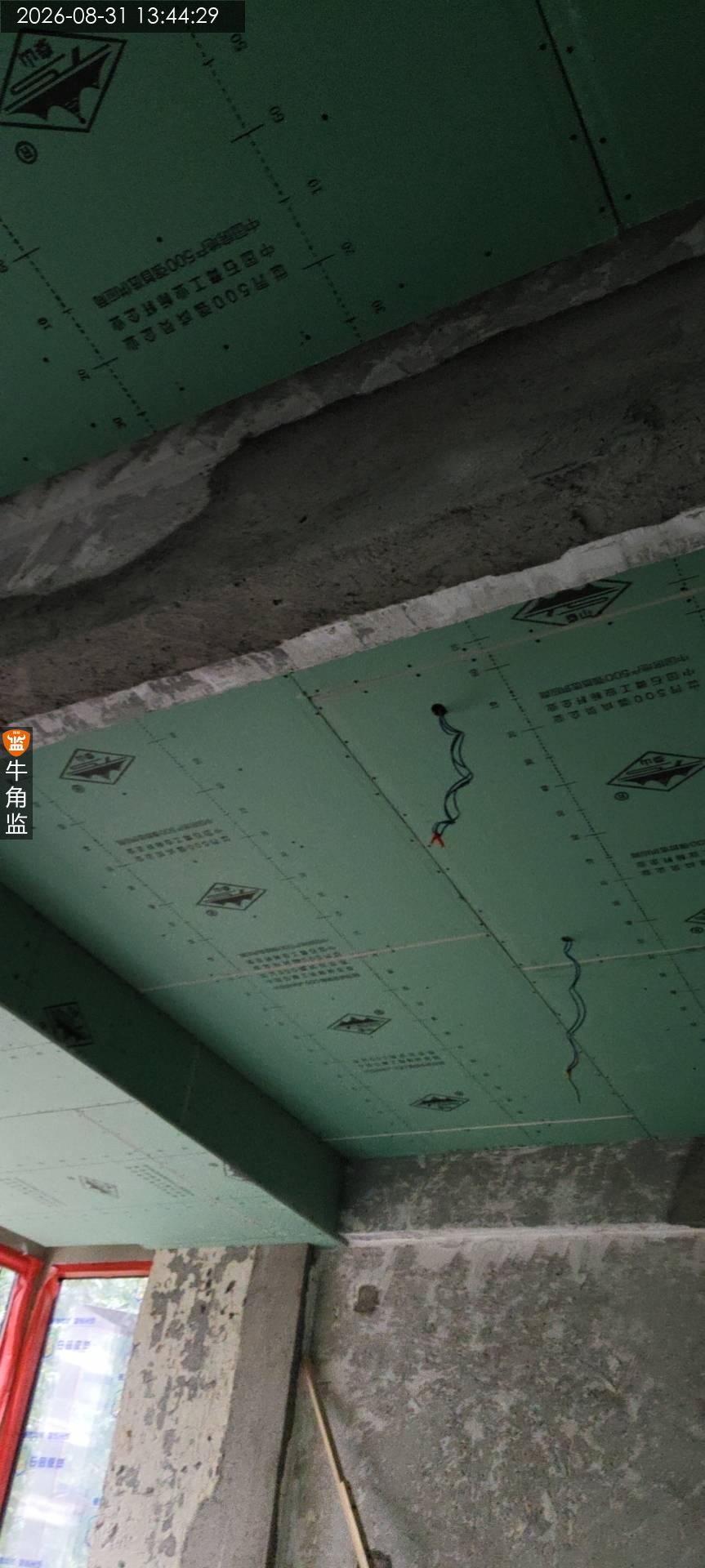

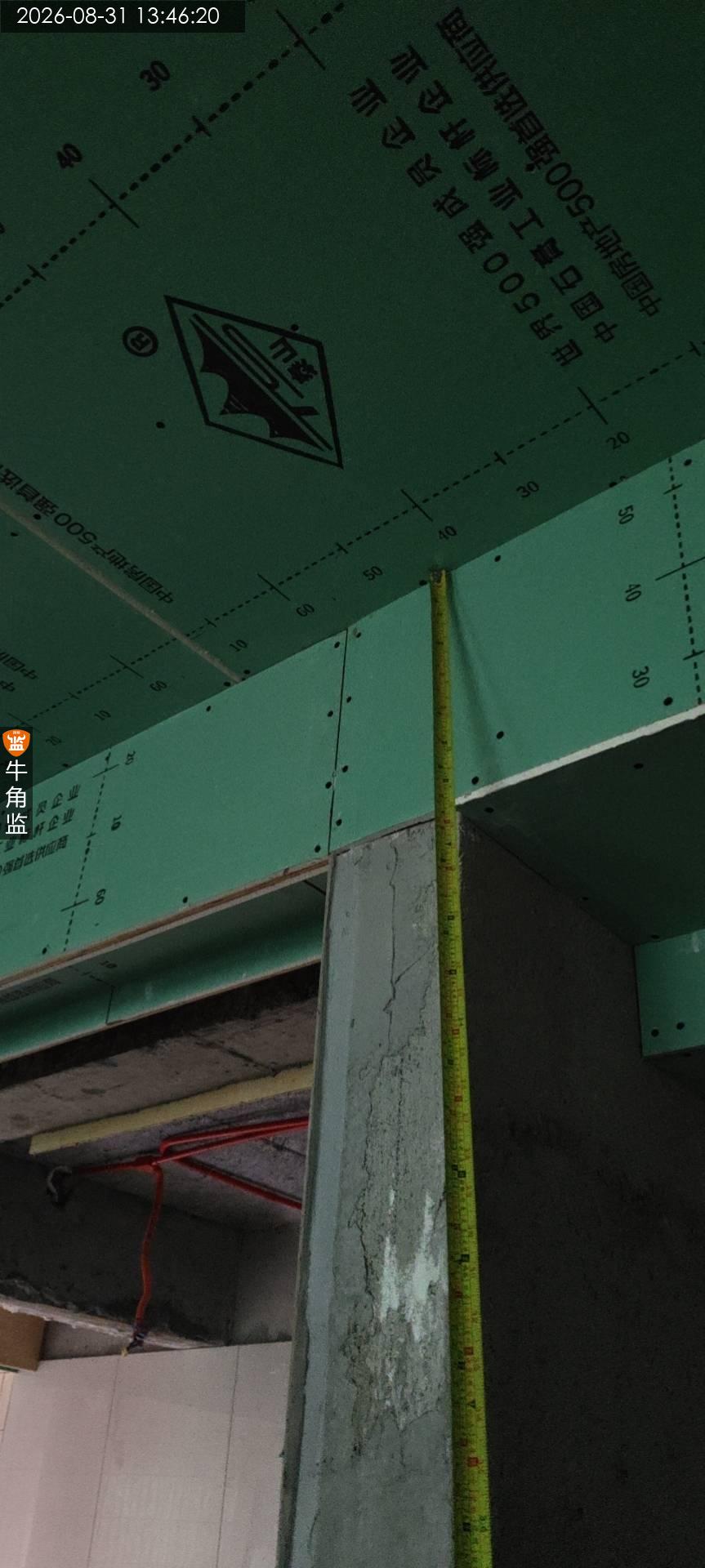

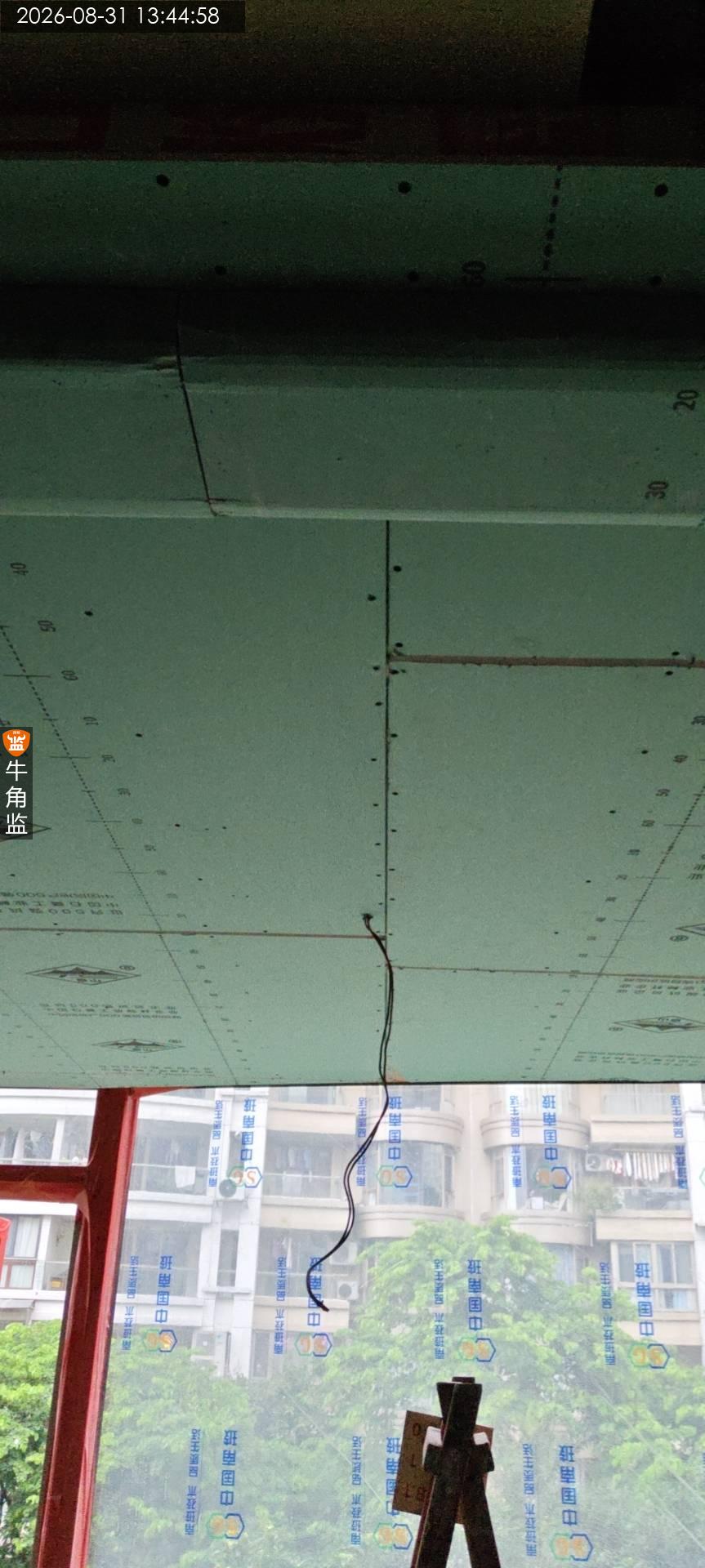

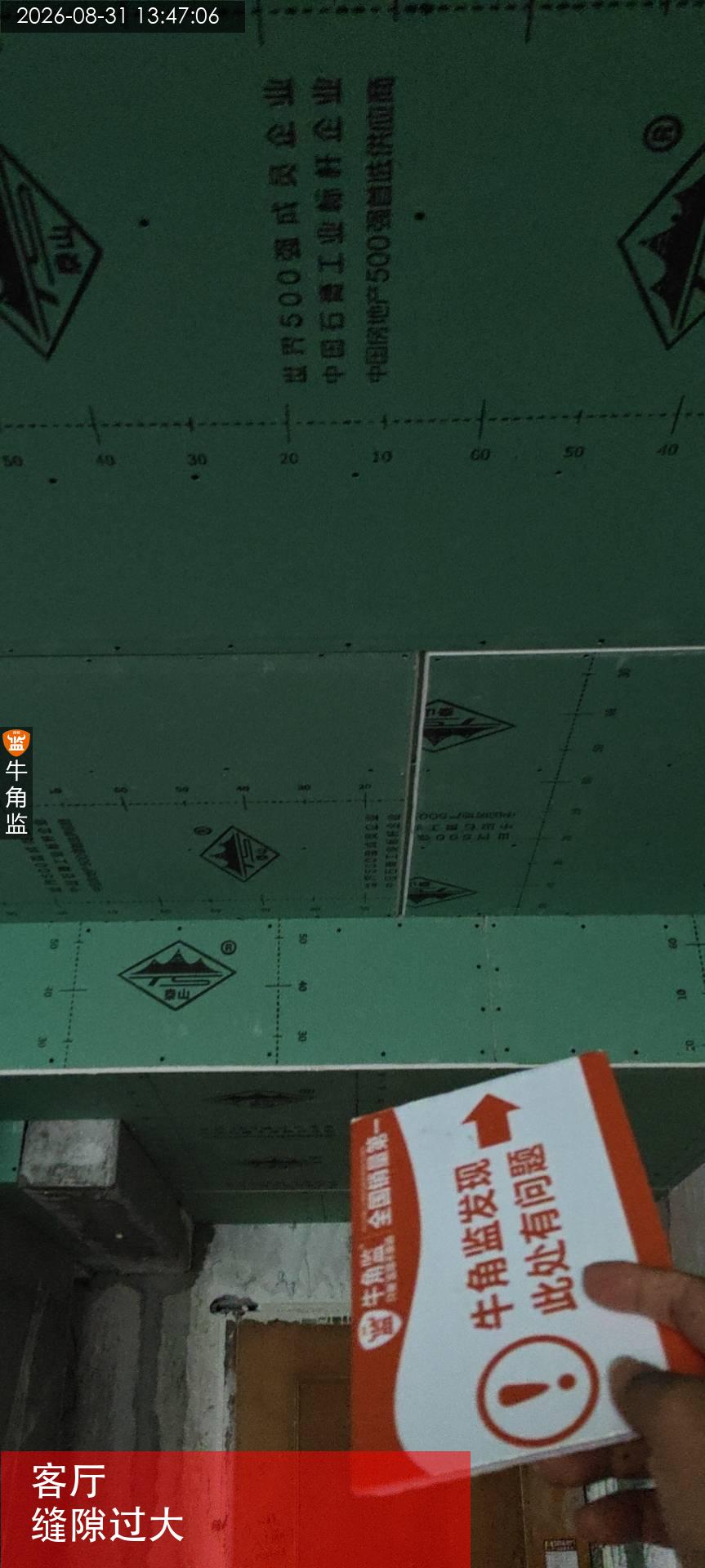

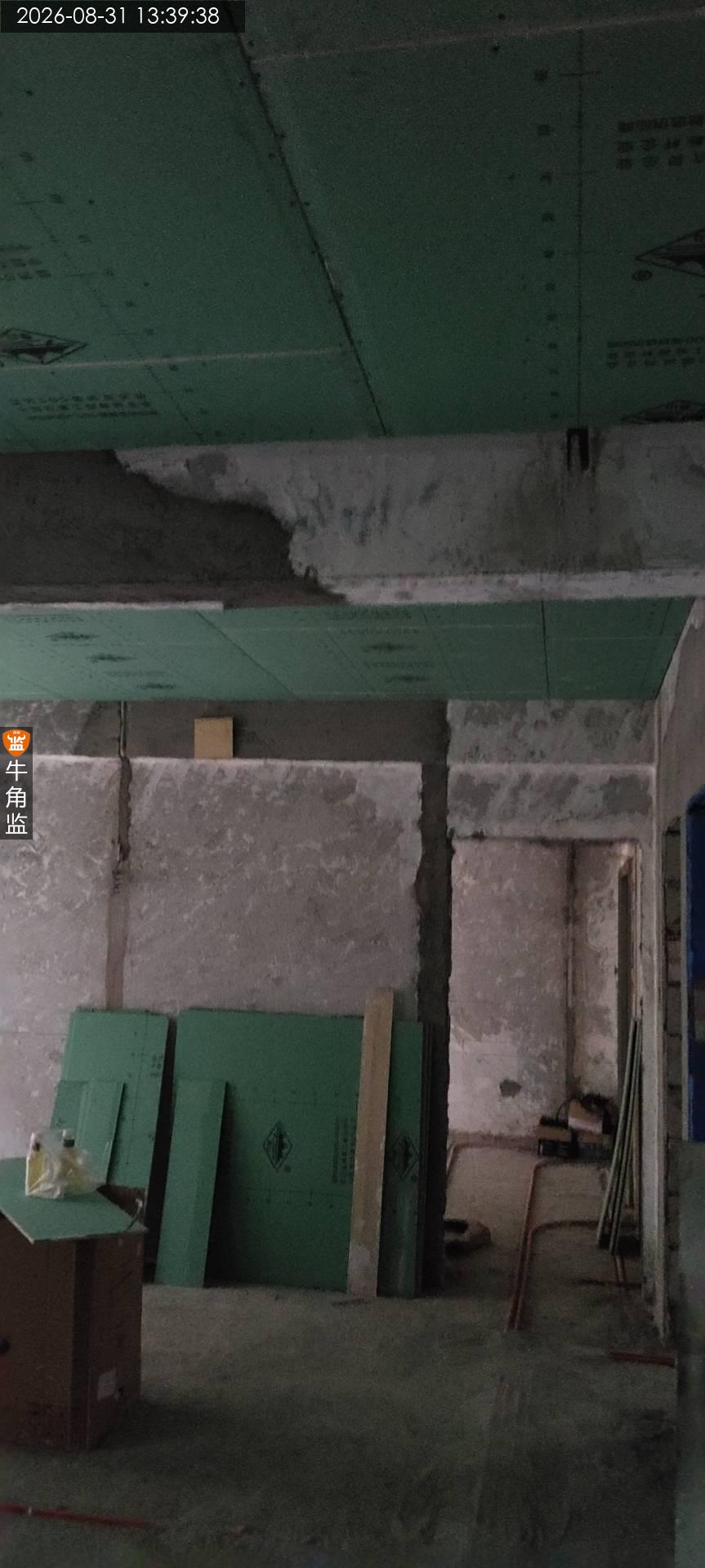

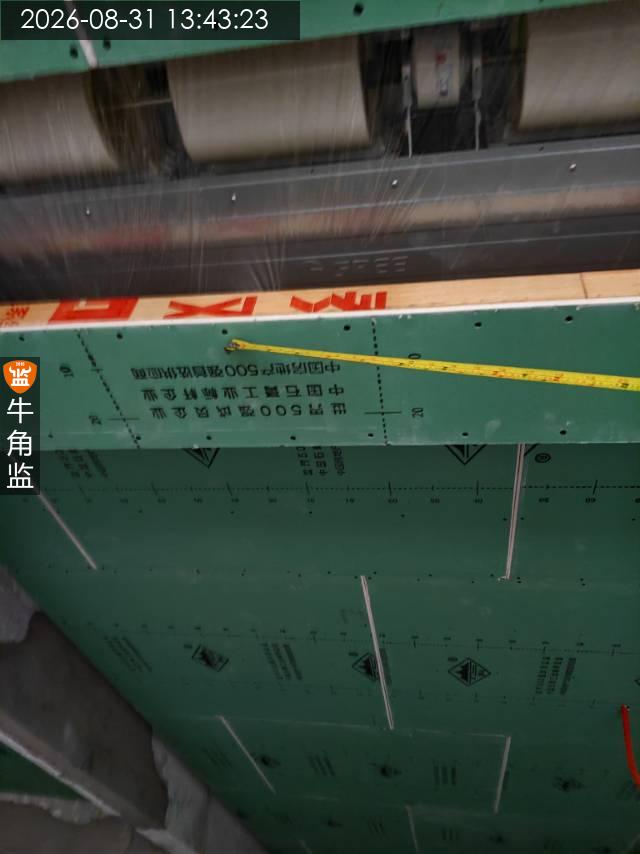

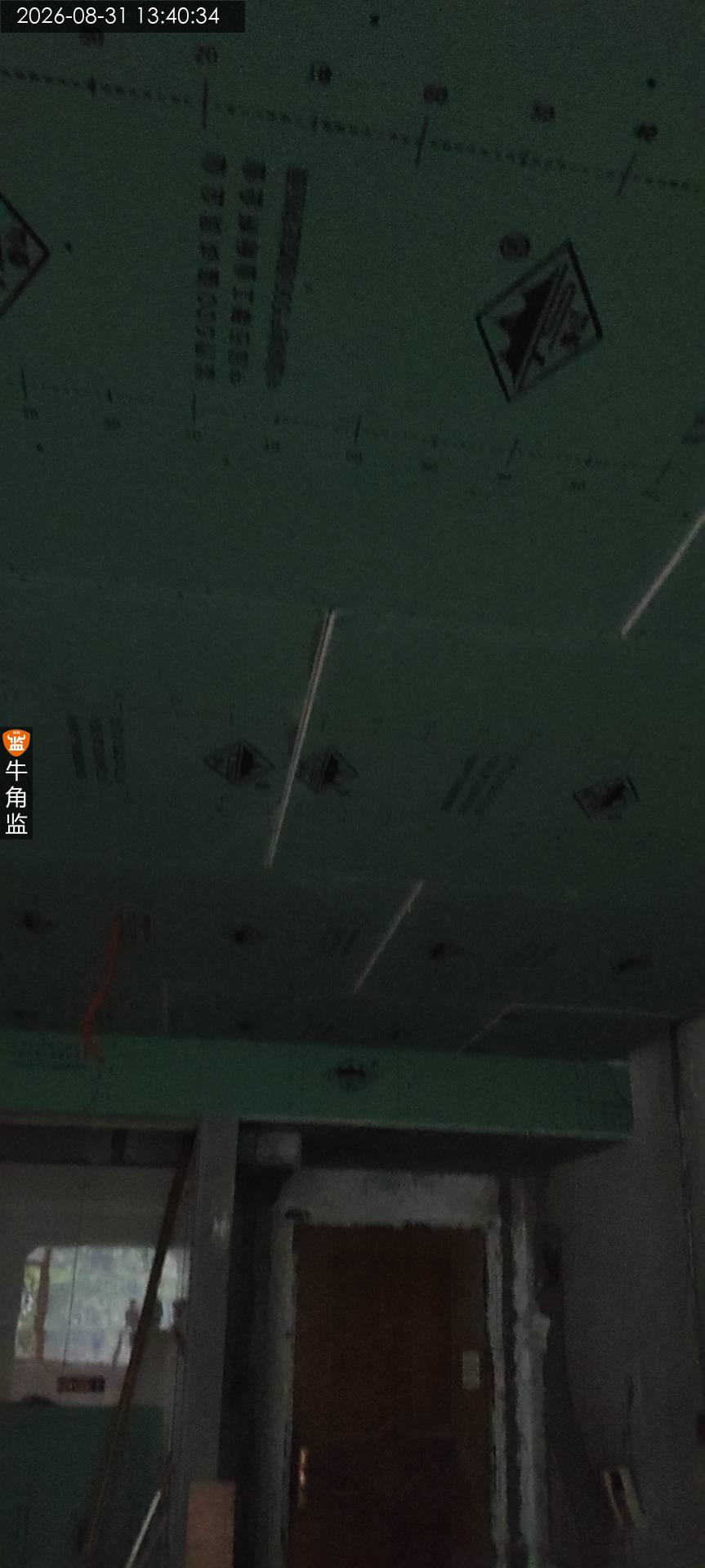

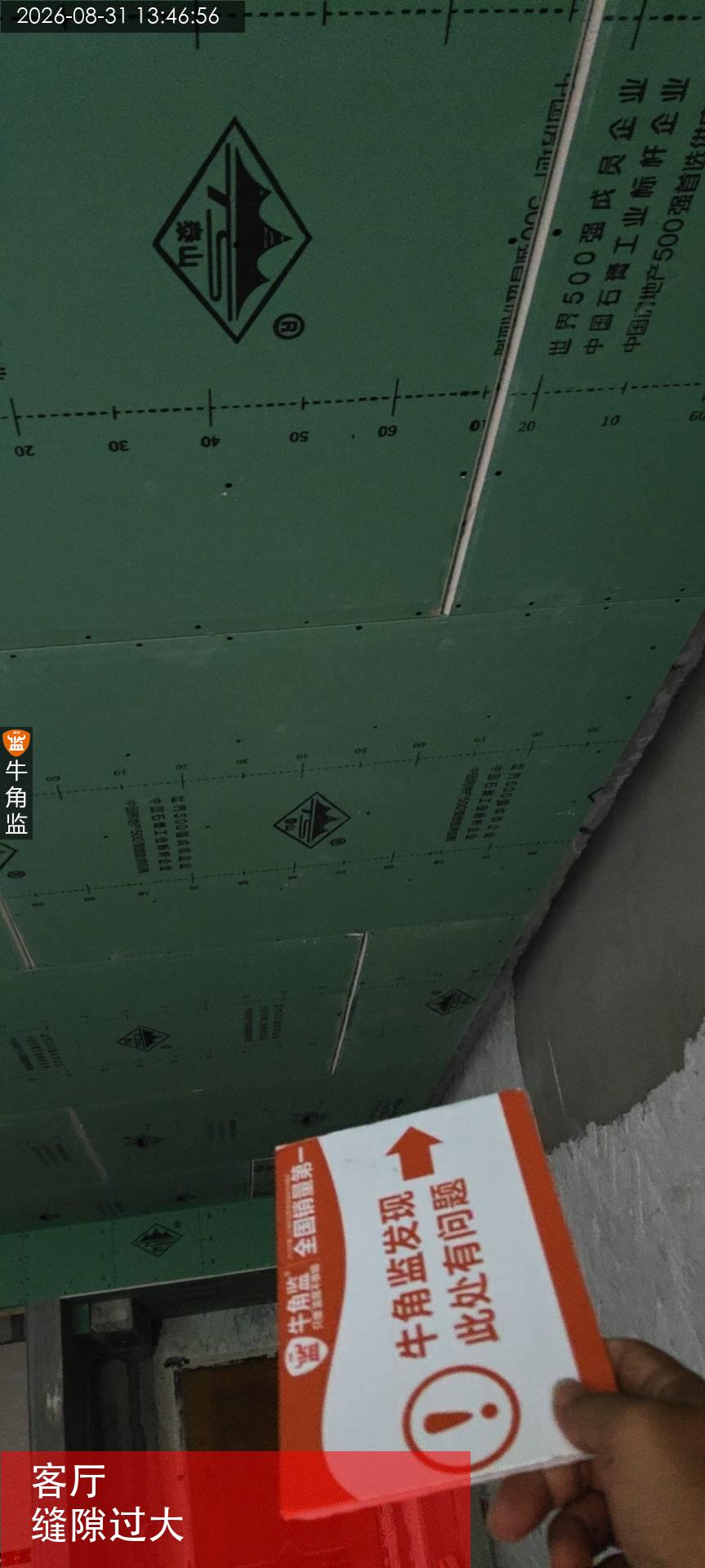

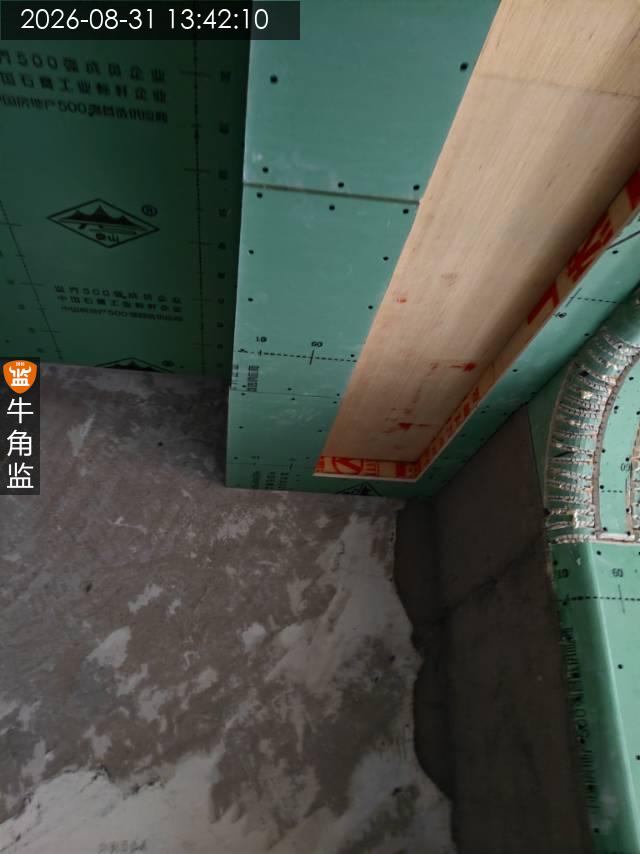

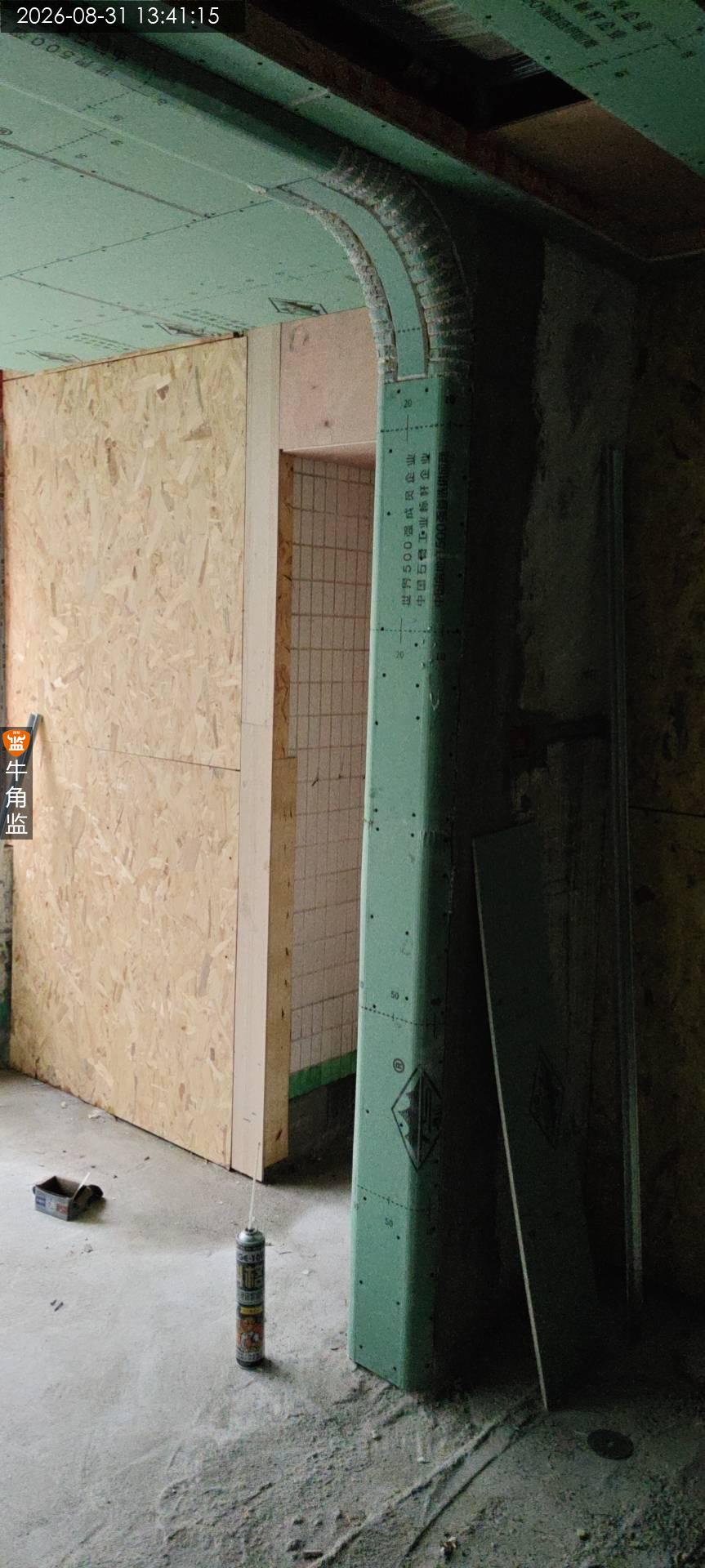

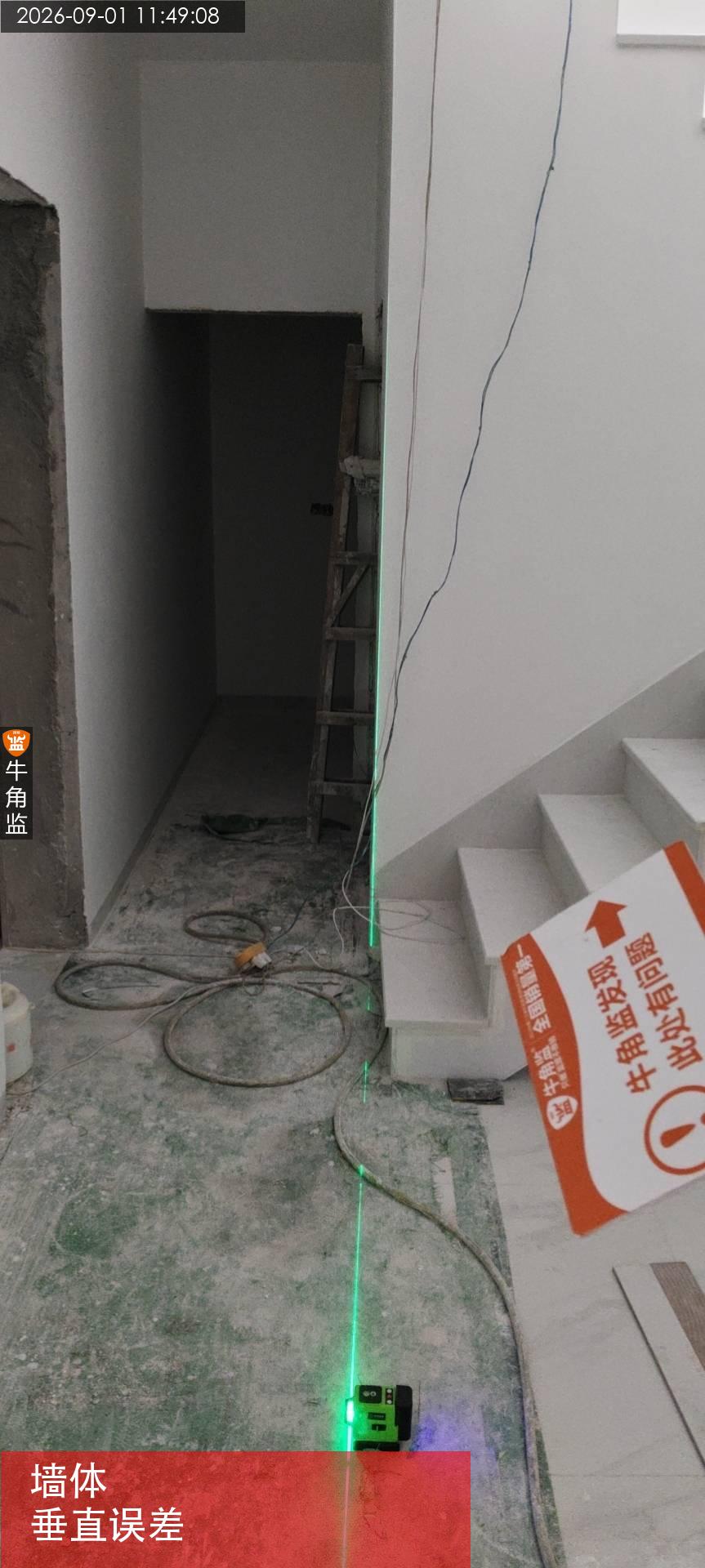

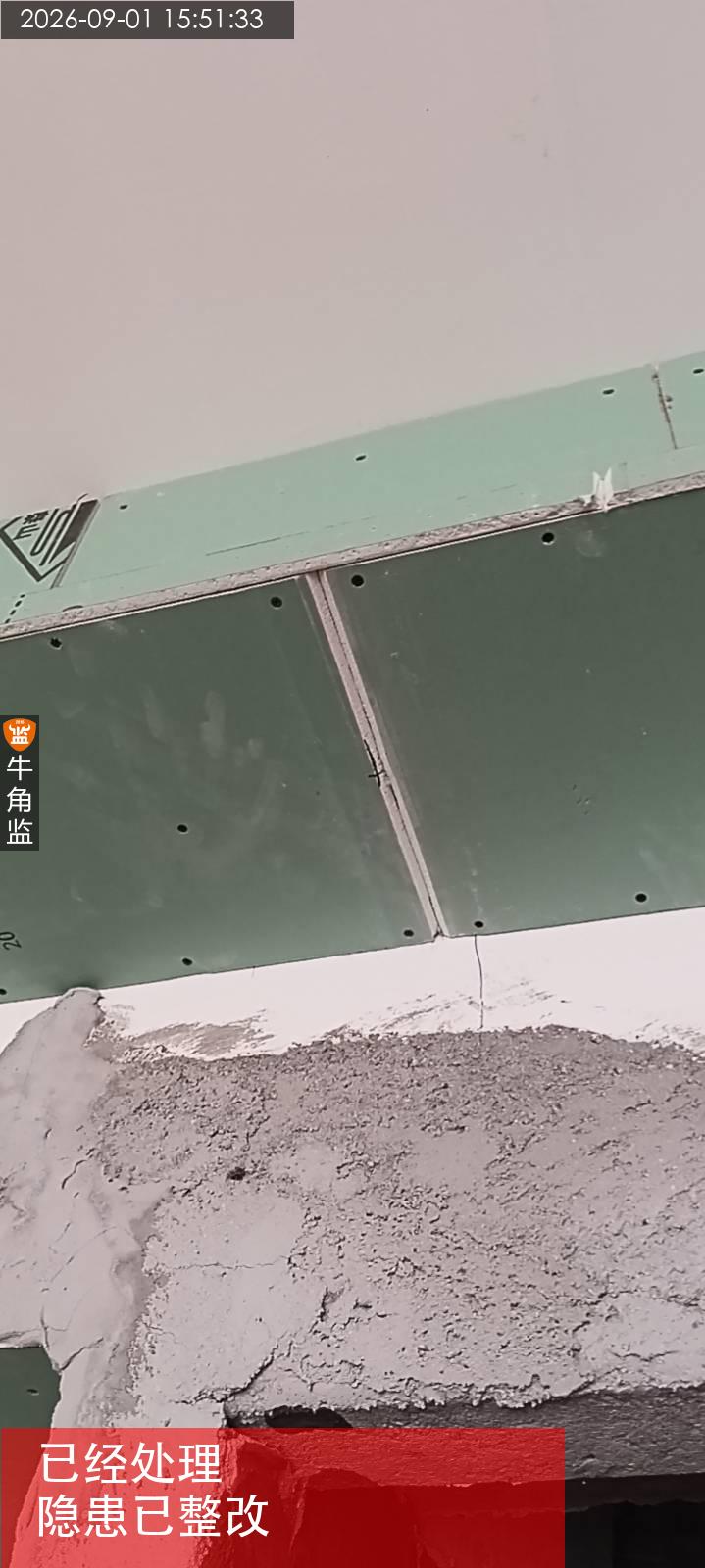

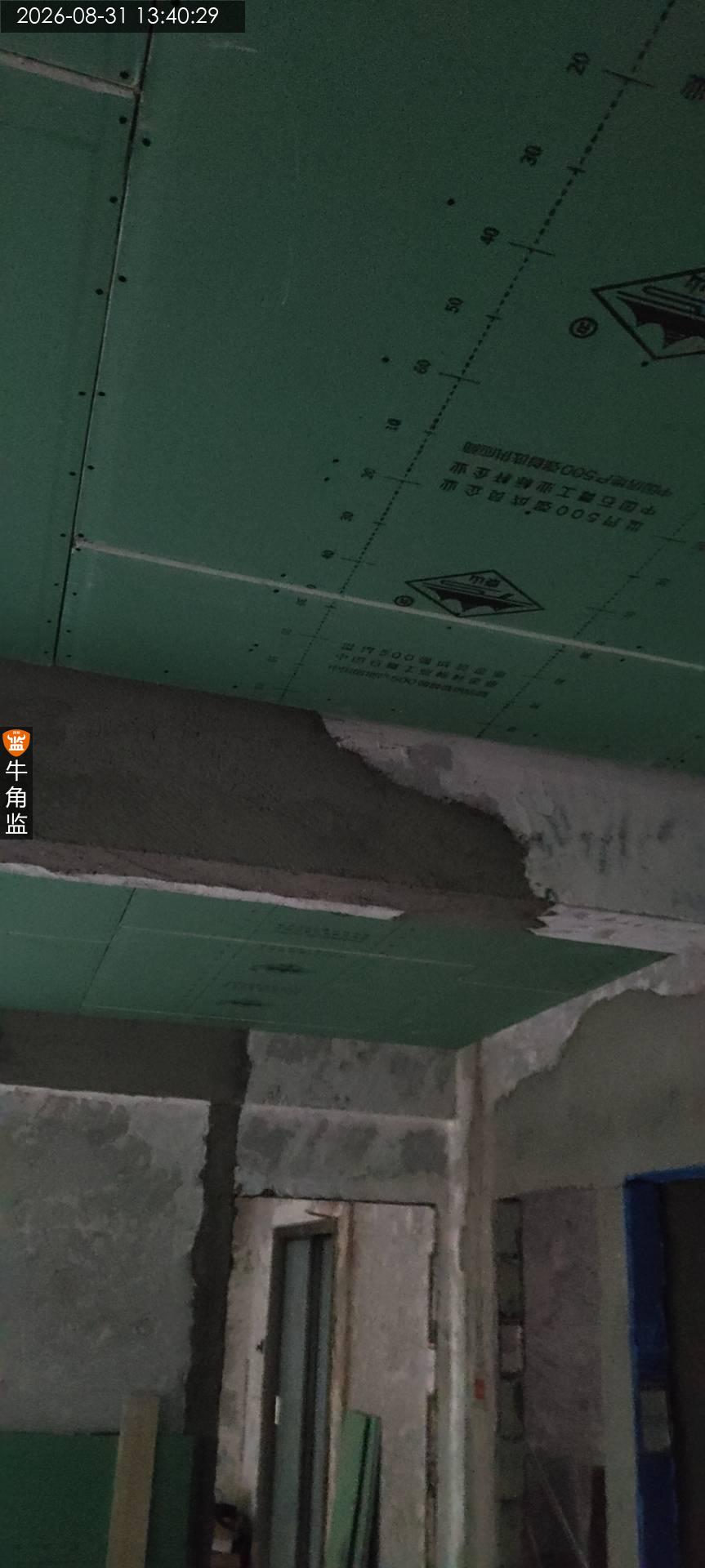

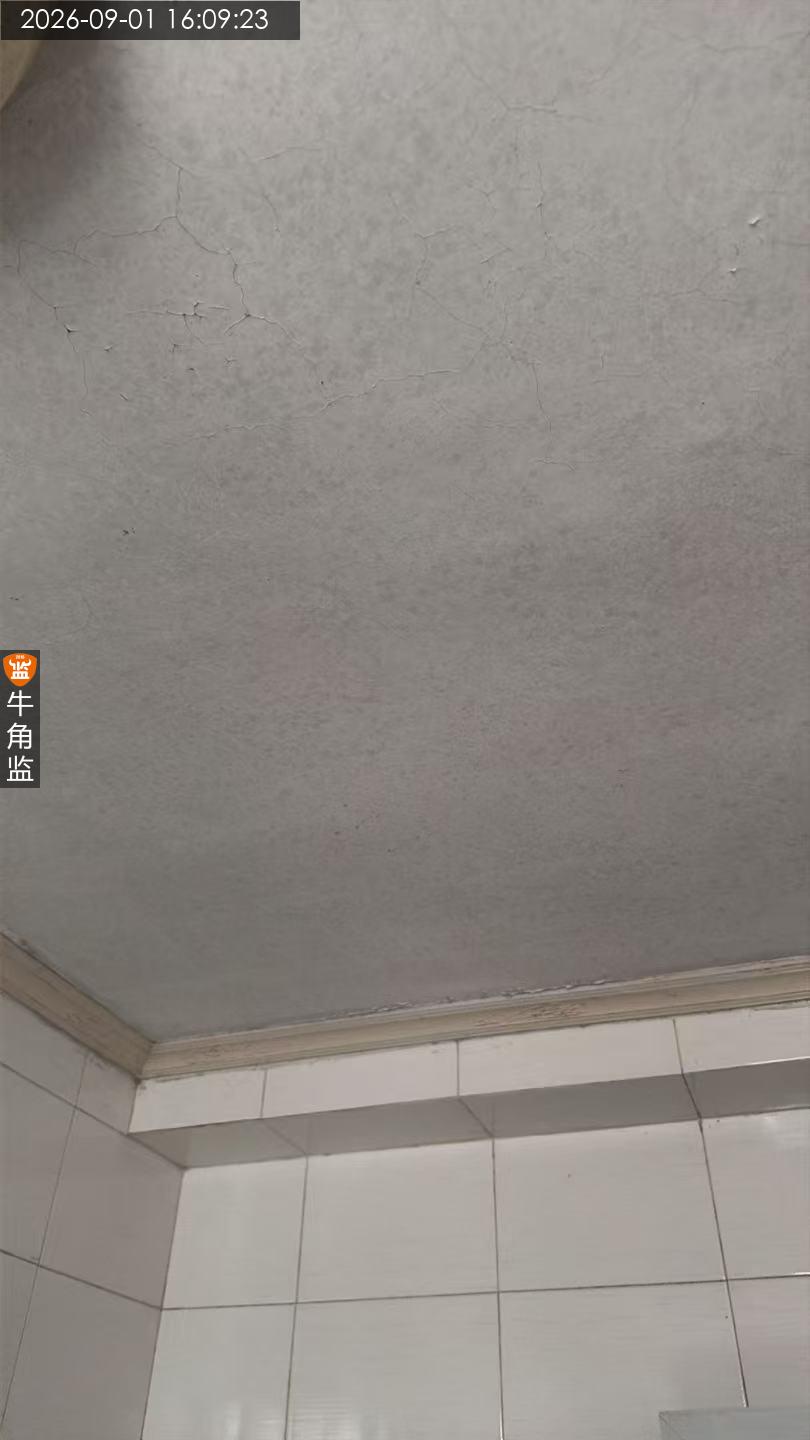

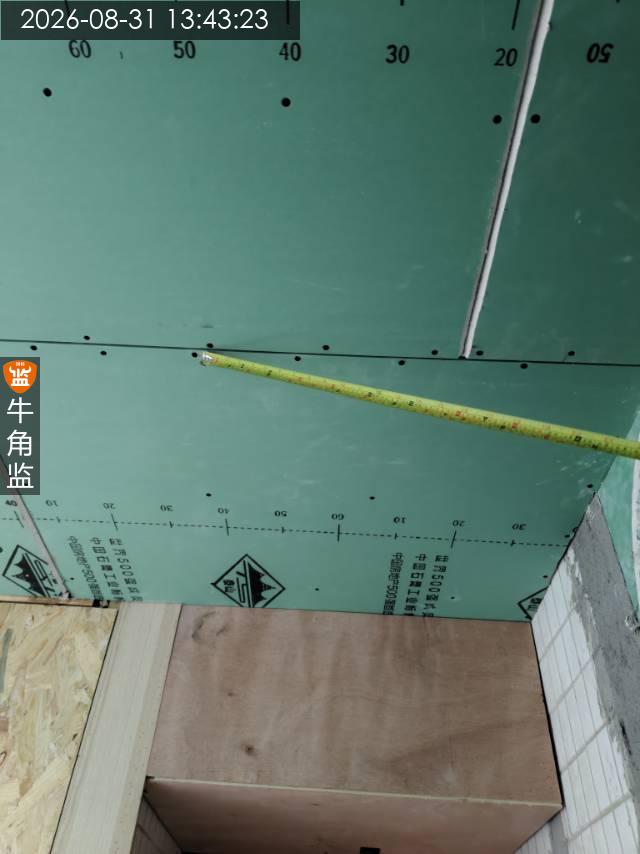

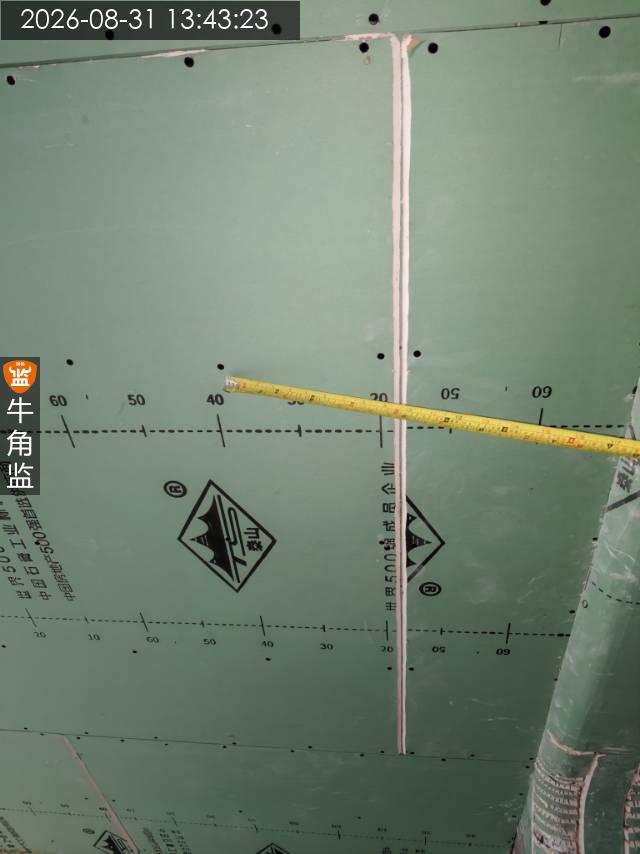

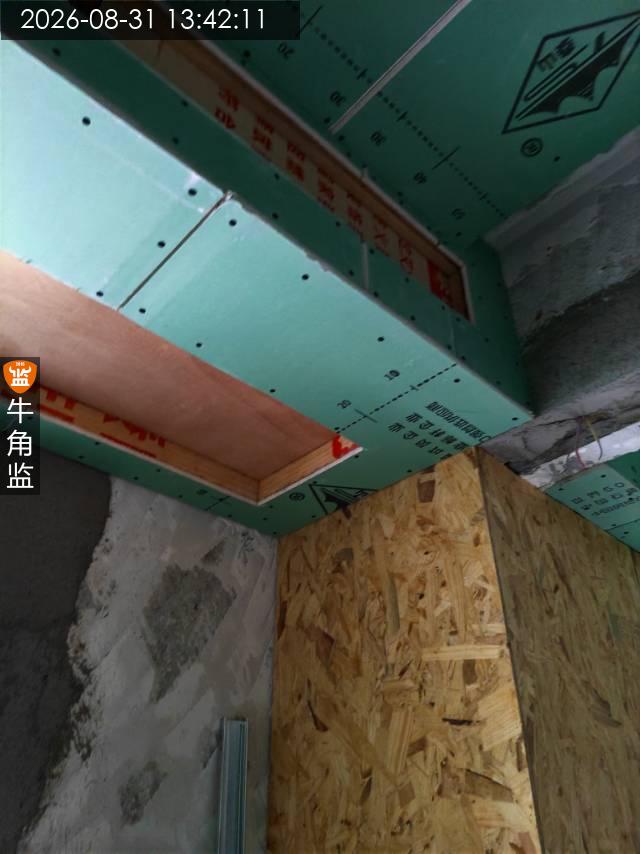

本次木工天花收边收口检查情况如下: 一、往期隐患未整改 二、现场无人施工 三、本次木工天花收边收口检查报告总结: 1、客厅天花封板部分缝隙过大! ;整改建议:拼接缝隙过大需要使用粘粉或石膏填补缝隙! 2、客厅天花部分板材边角有破损情况! ;整改建议:需要扇灰工序使用石膏对破损位置进行修补! 后期施工建议: 1、严格按照产品说明调配腻子和水的比例,保证腻子性能。 2、不宜一次批刮过厚,一般每层控制在 1-2 毫米左右,防止开裂。 3、注意阴阳角的顺直,可借助工具进行修整。 4、确保每层腻子有足够的干燥时间,避免未干就进行下一层施工。 5、轻体墙位置建议挂网做加固处理。 6、射灯 洗墙灯位置做好精细打磨 防止灯具安装完成后出现波纹。 7、根据腻子的粗细程度选择合适的砂纸型号,一般先用粗砂纸再用细砂纸。 8、保持打磨动作均匀,确保墙面整体平整光滑。 9、阴阳角处要小心打磨,保证线条笔直。 10、边打磨边检查墙面平整度,及时调整打磨程度。 11、及时清理打磨产生的粉尘,以免影响后续工作。 12、注意不要过多通风 防止墙面天花开裂。

2026-08-31

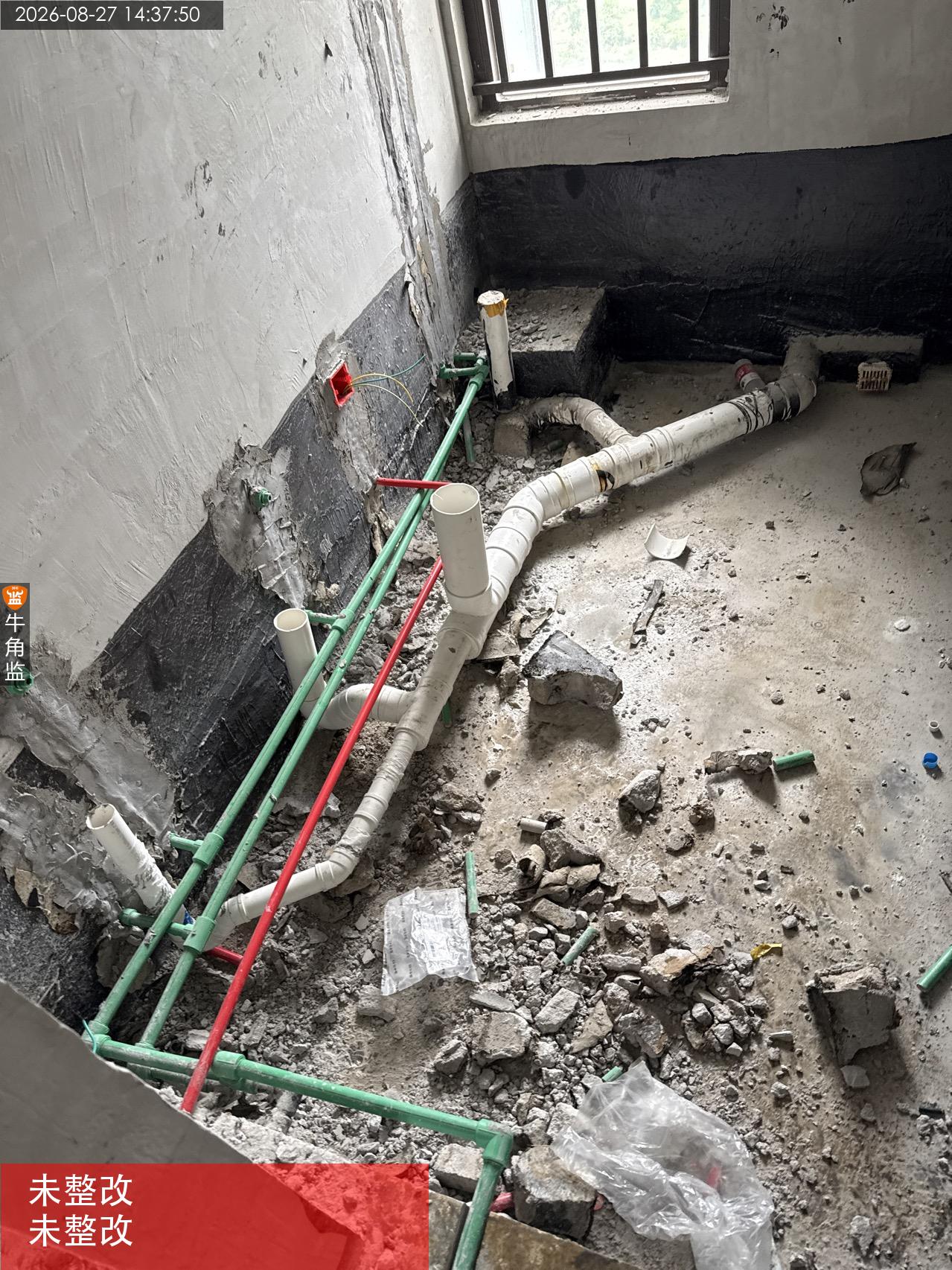

海珠区东********7608
设 计 师:未知
施工队长:刘工
工地面积:100.00㎡
装修总价:0.00
本次评价:D
本次评语:

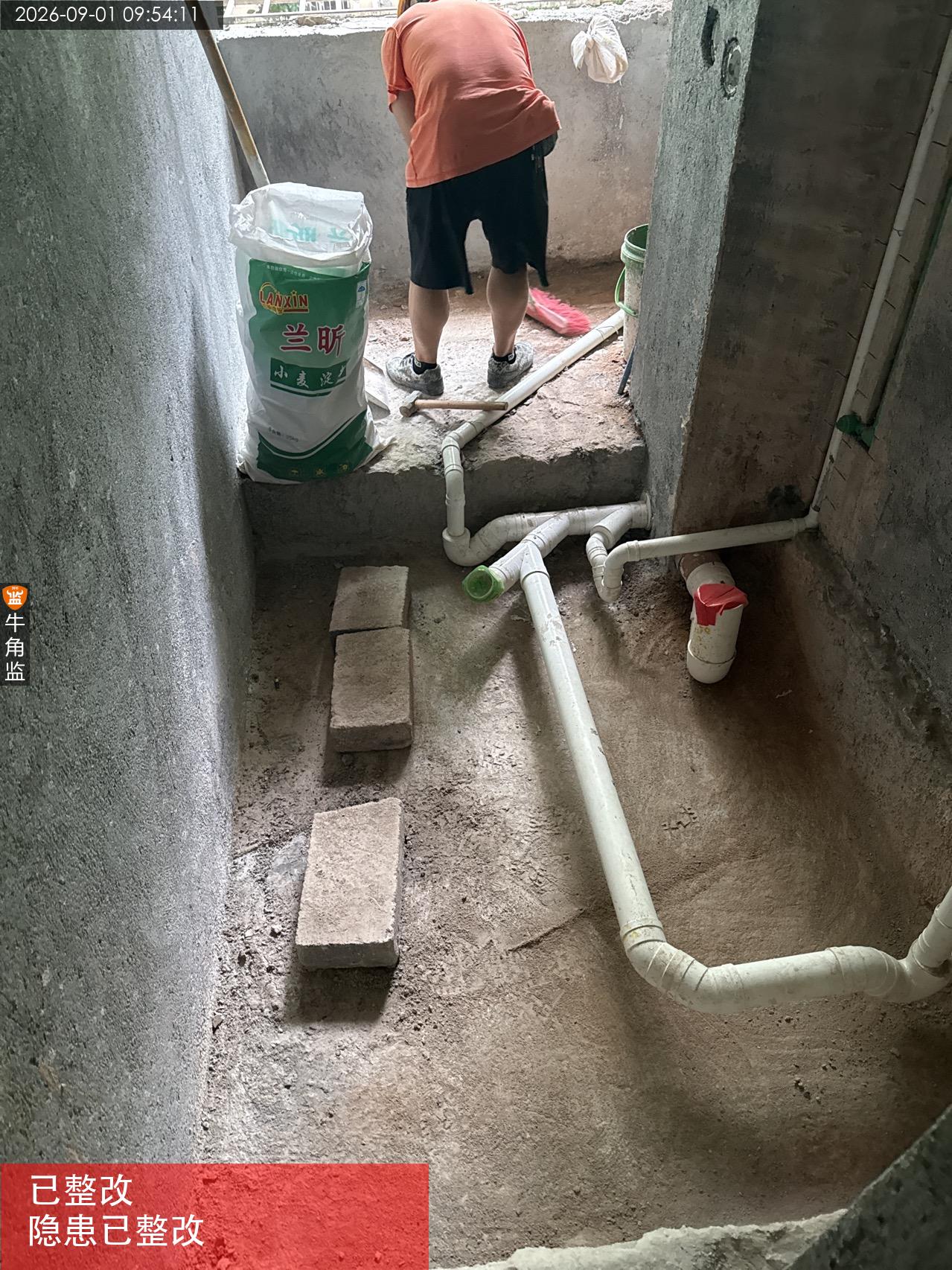

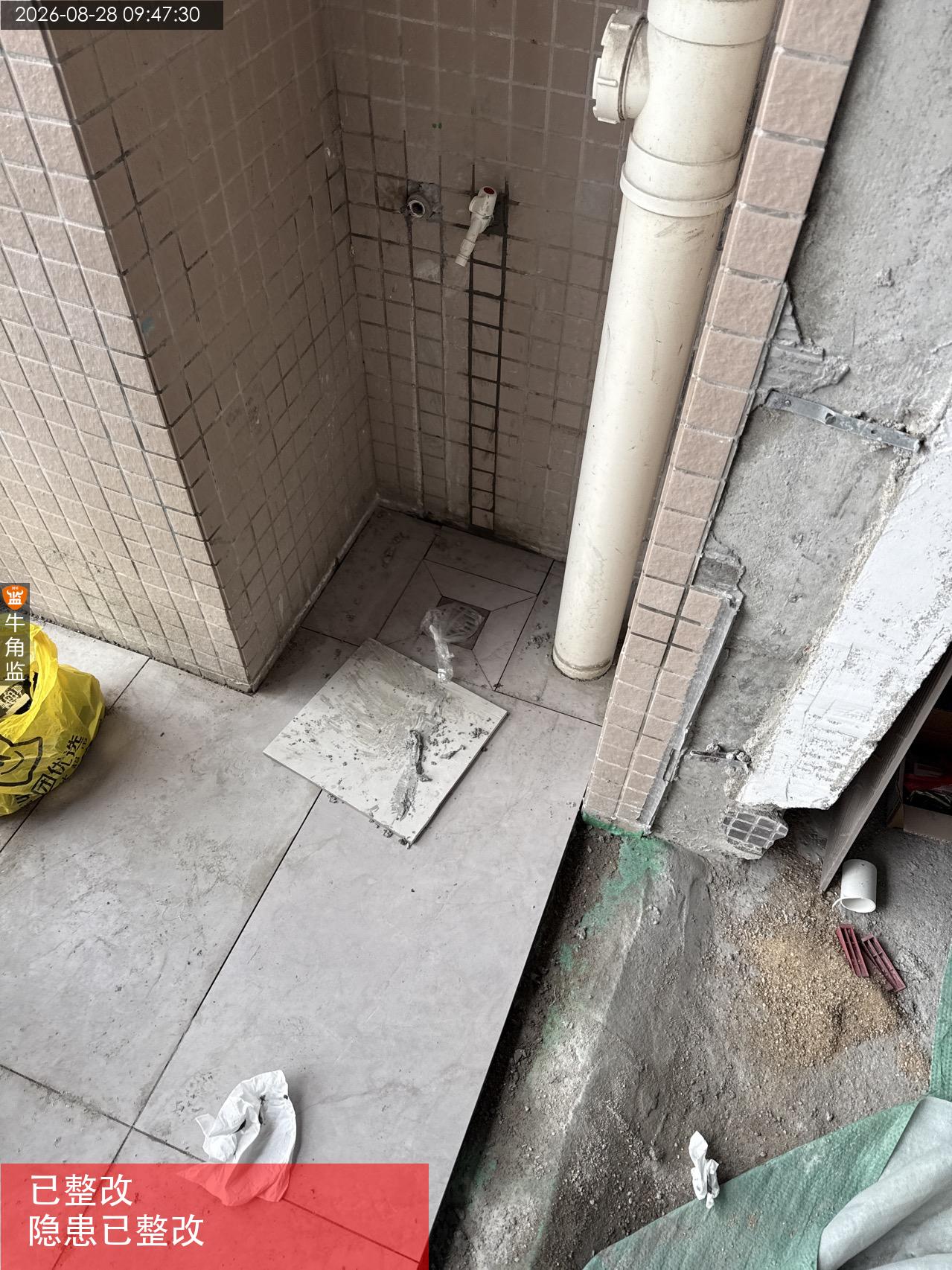

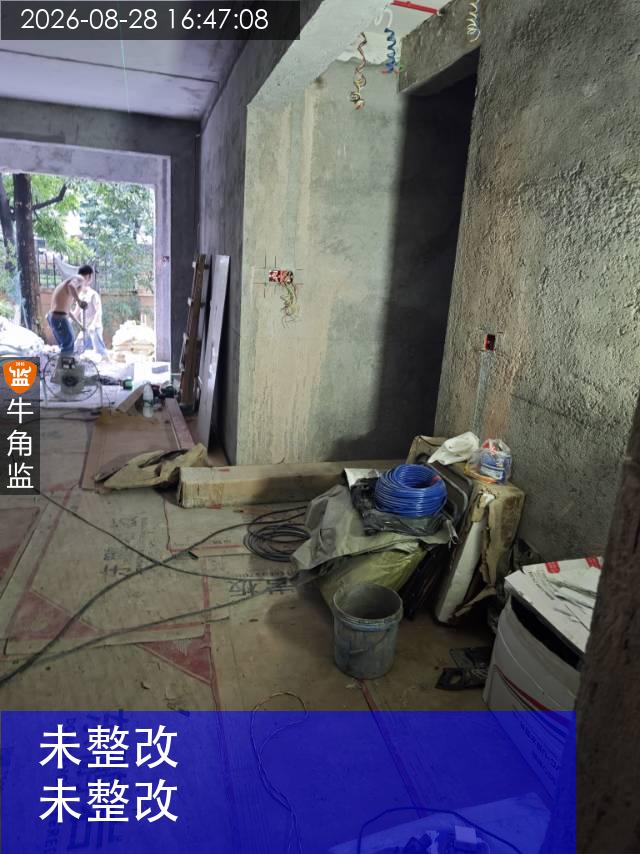

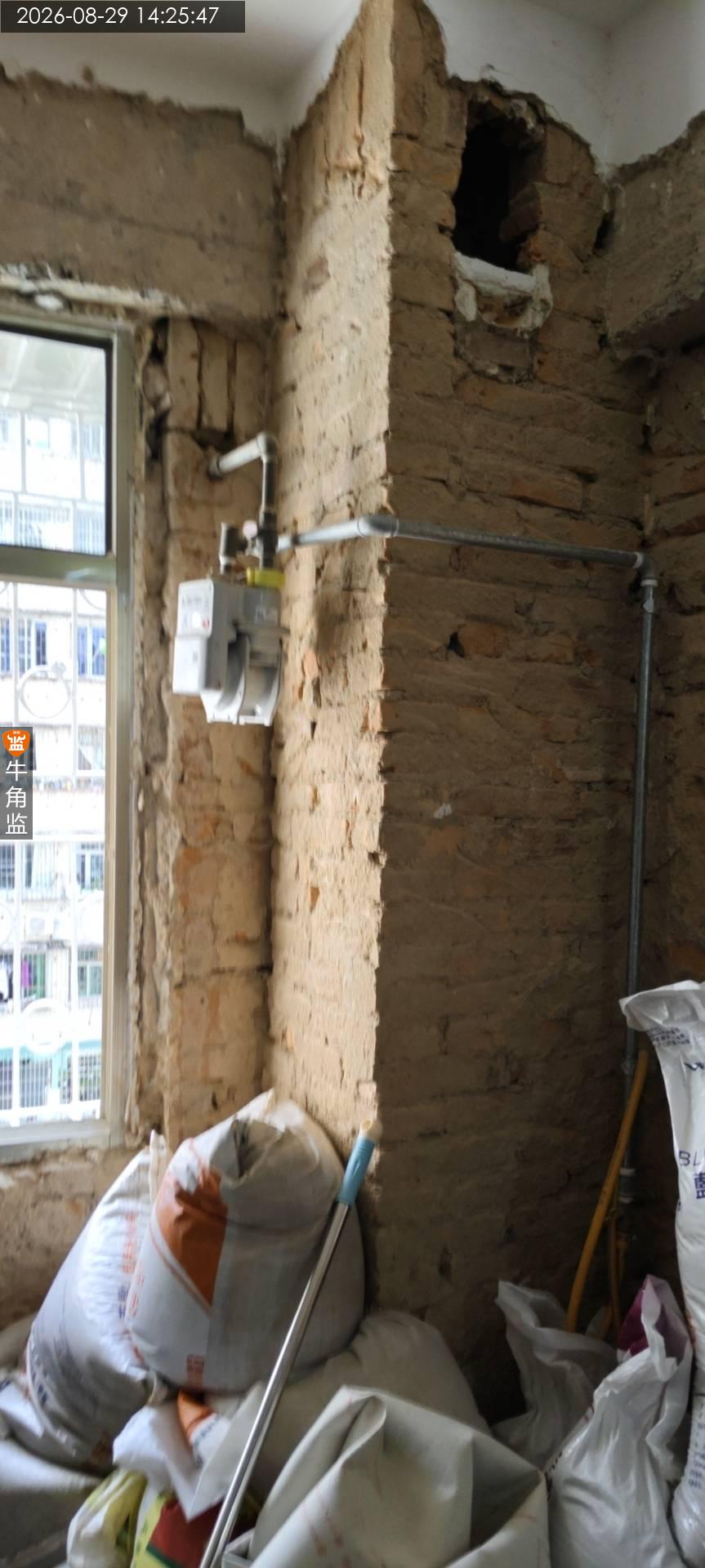

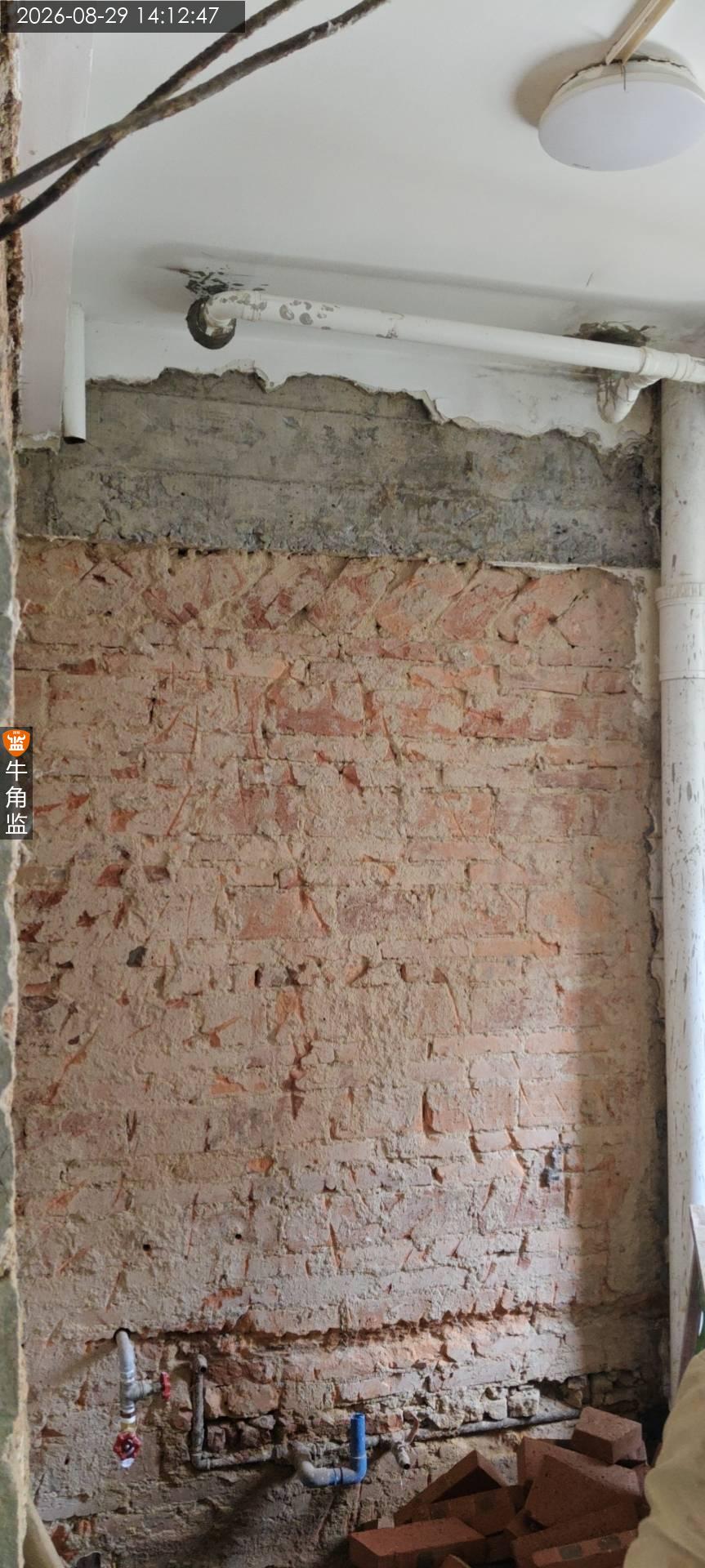

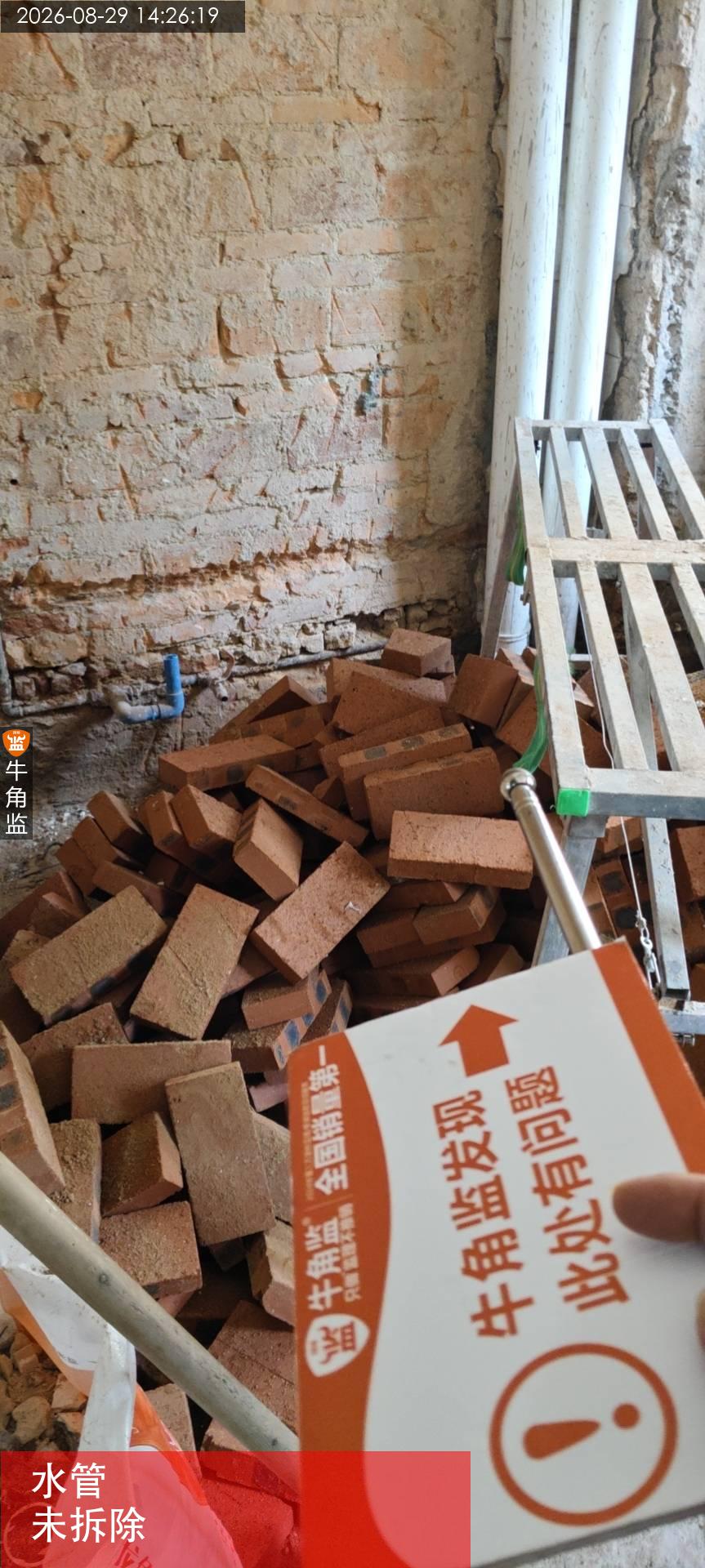

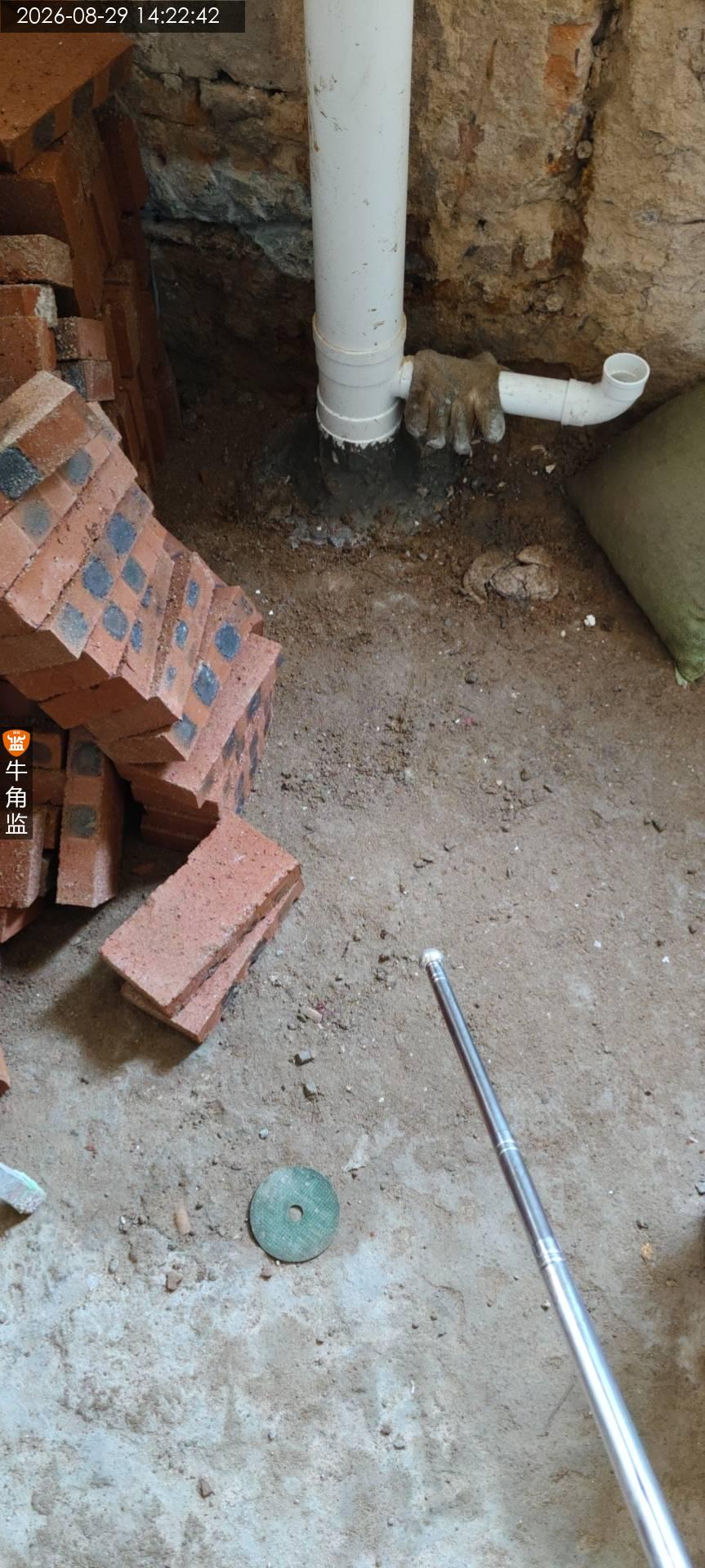

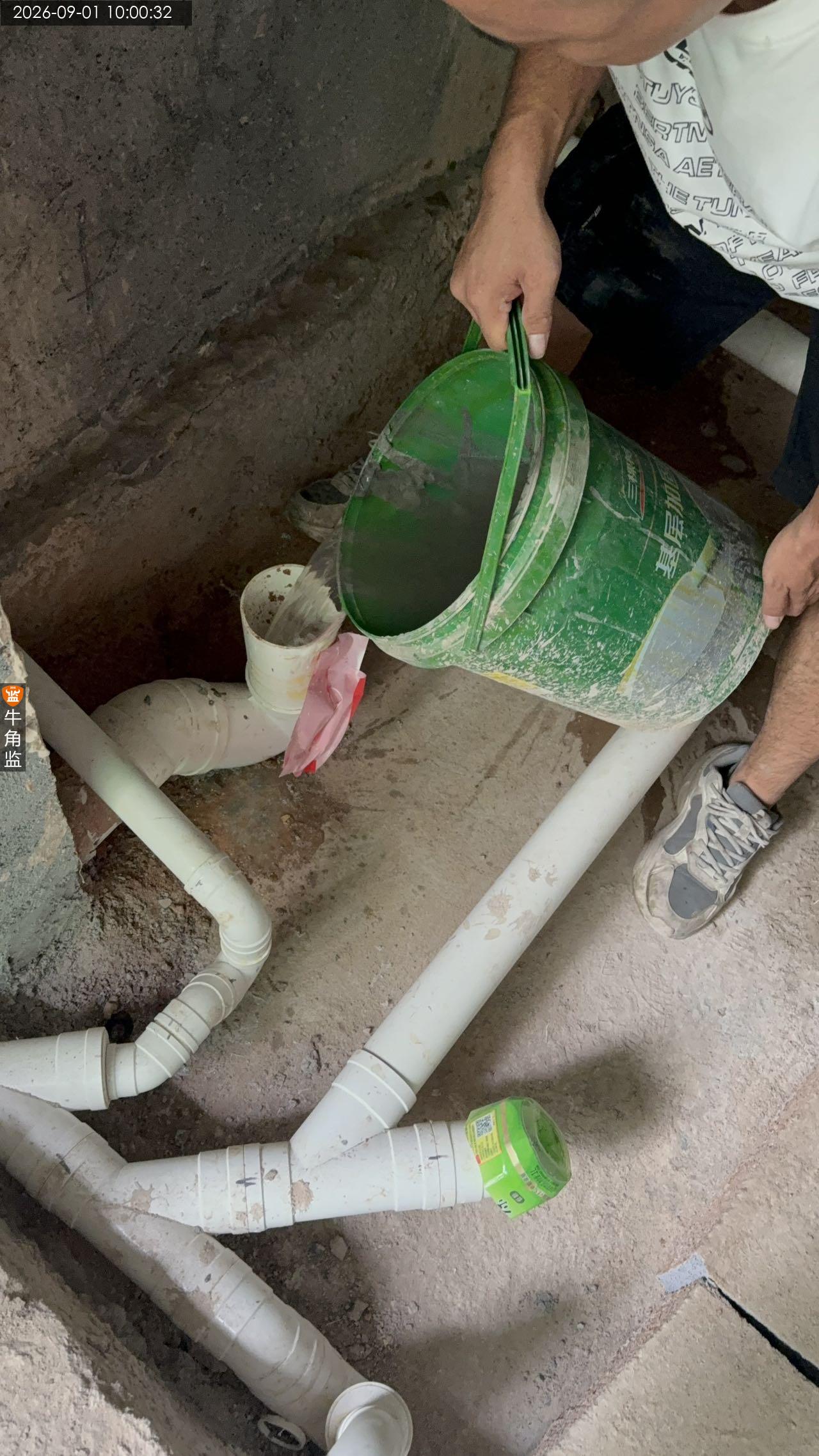

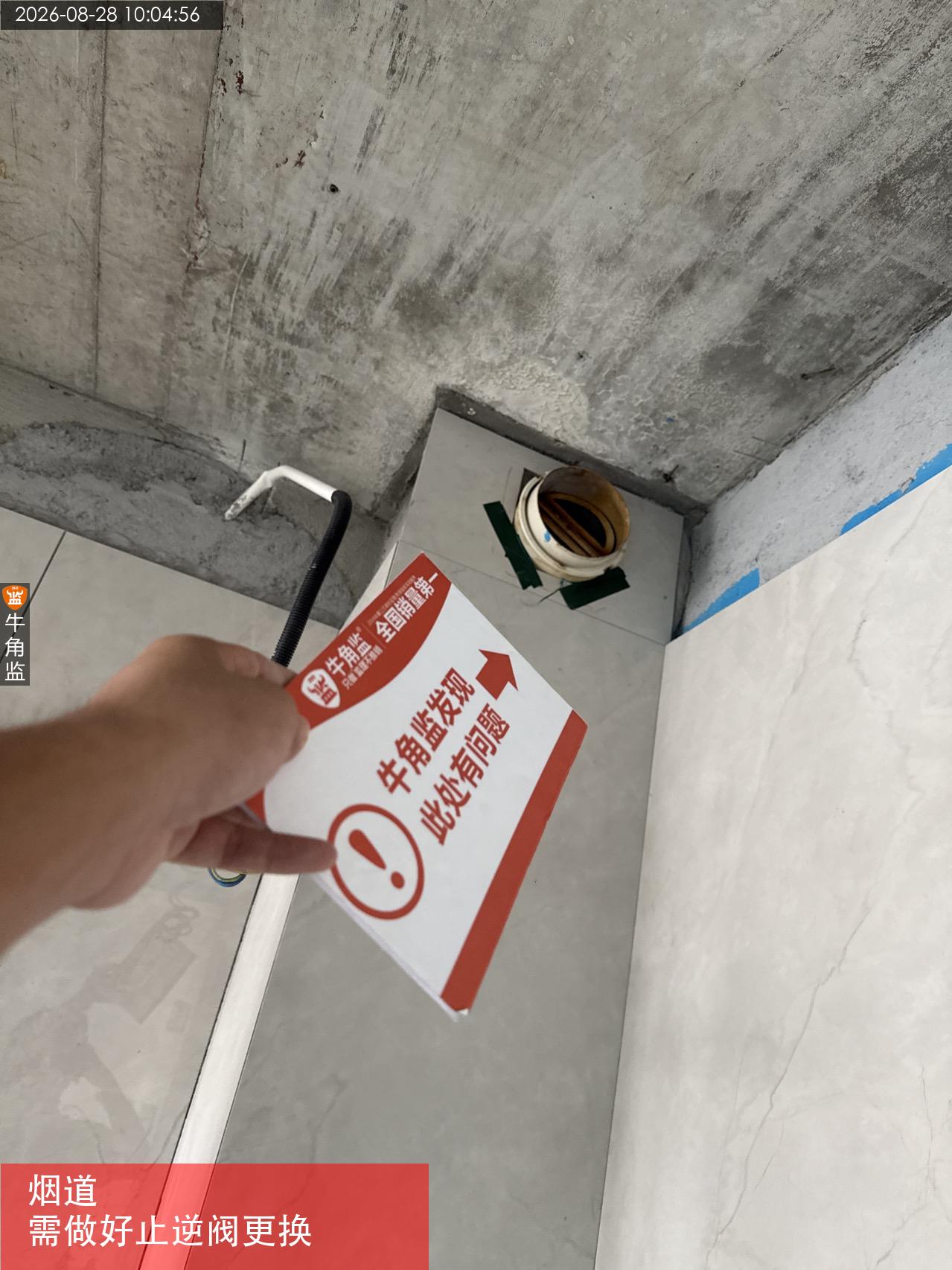

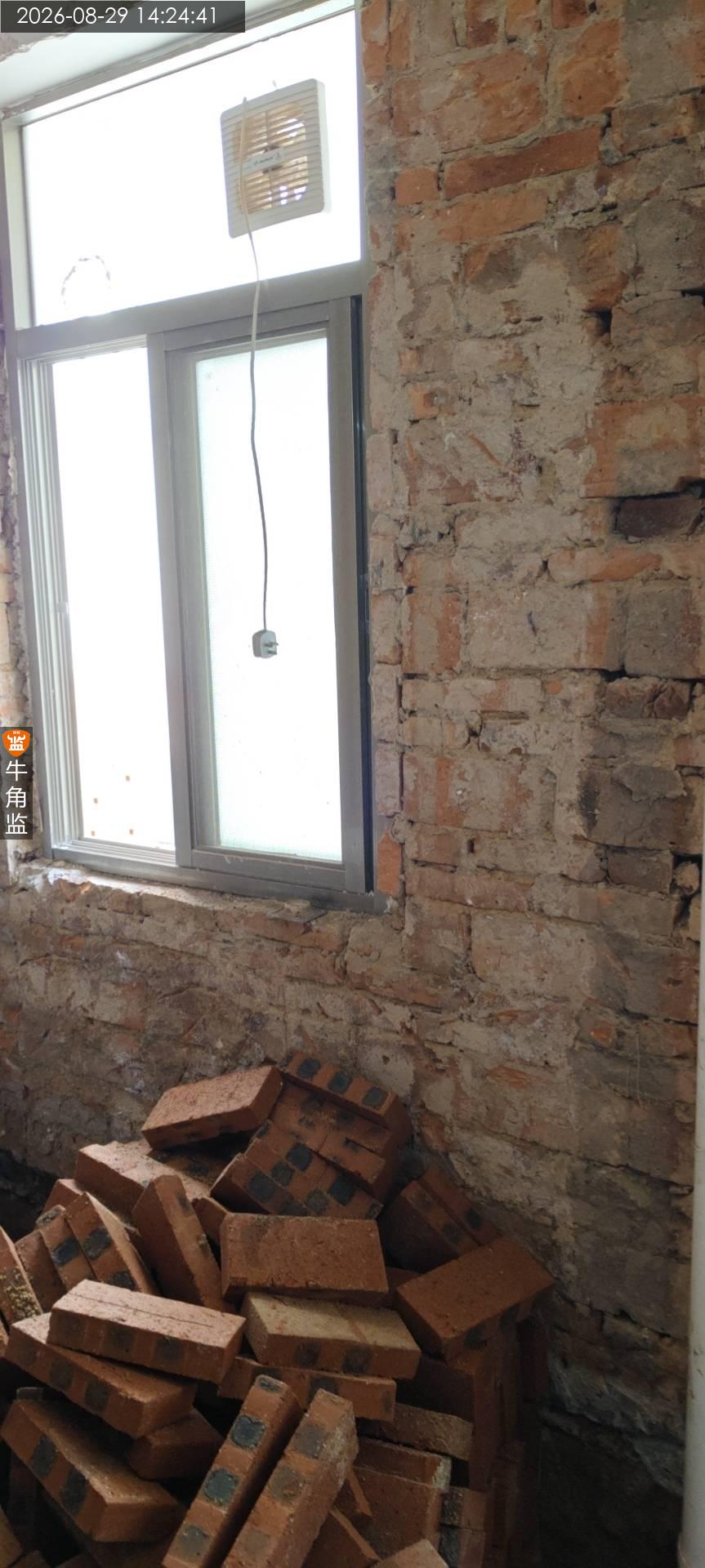

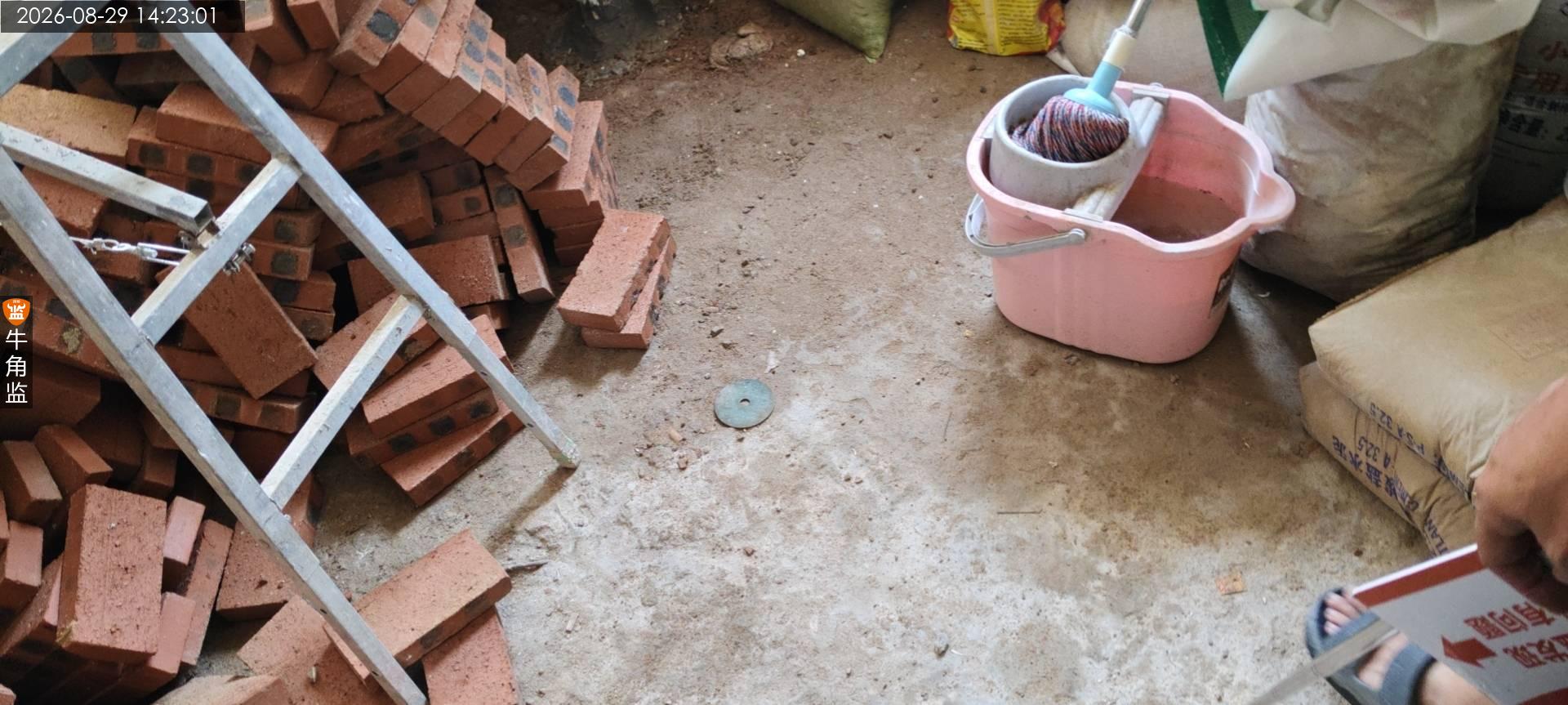

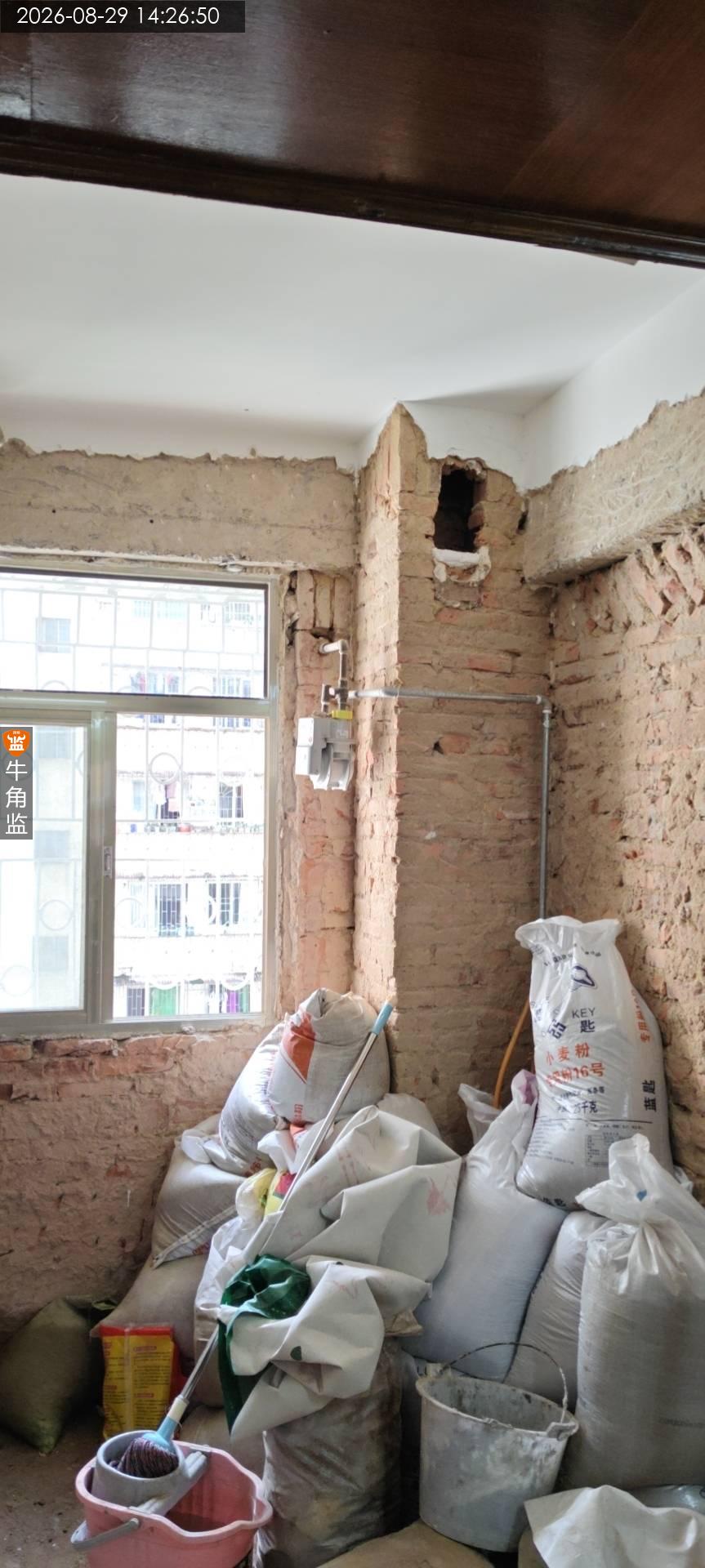

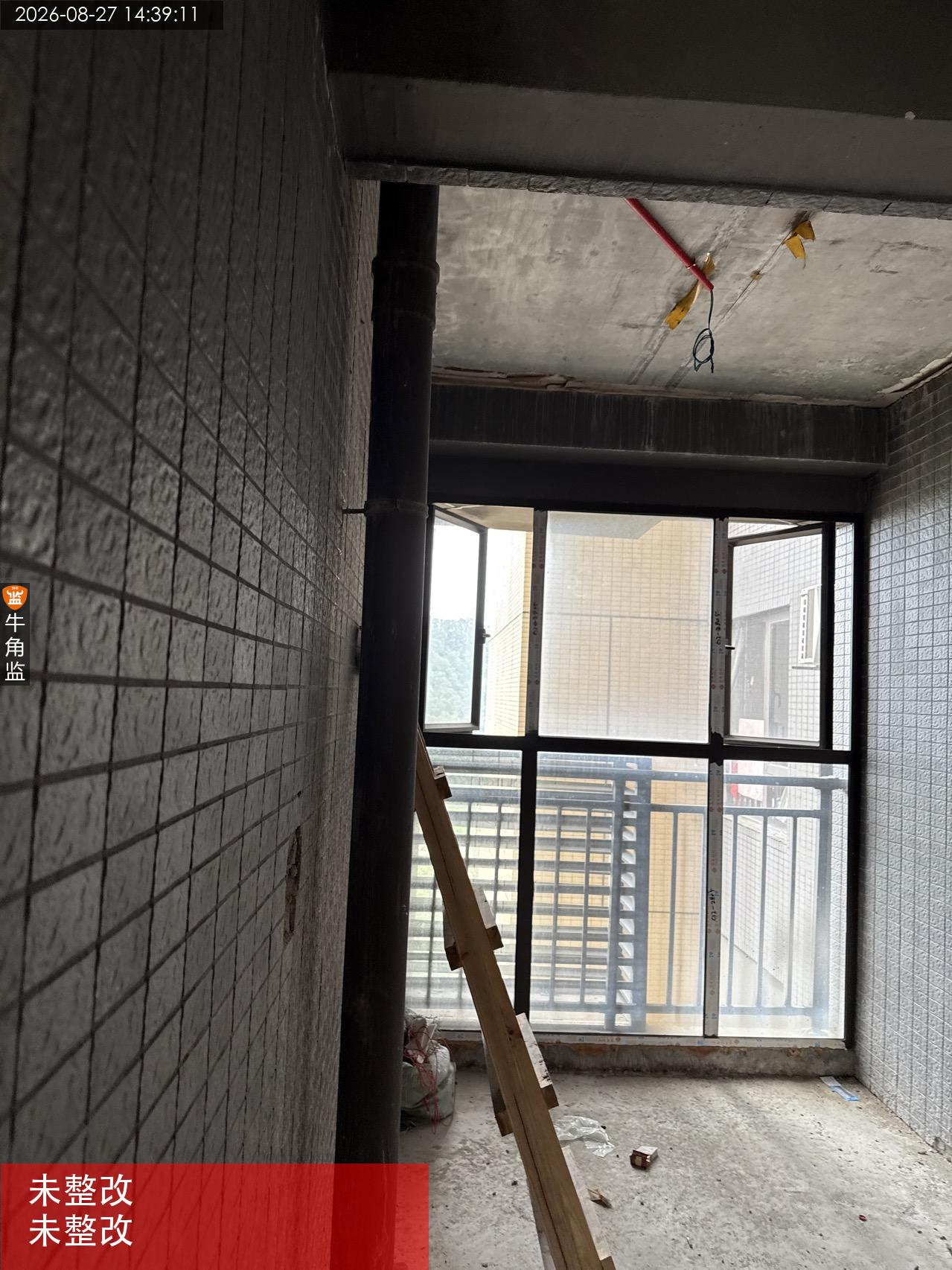

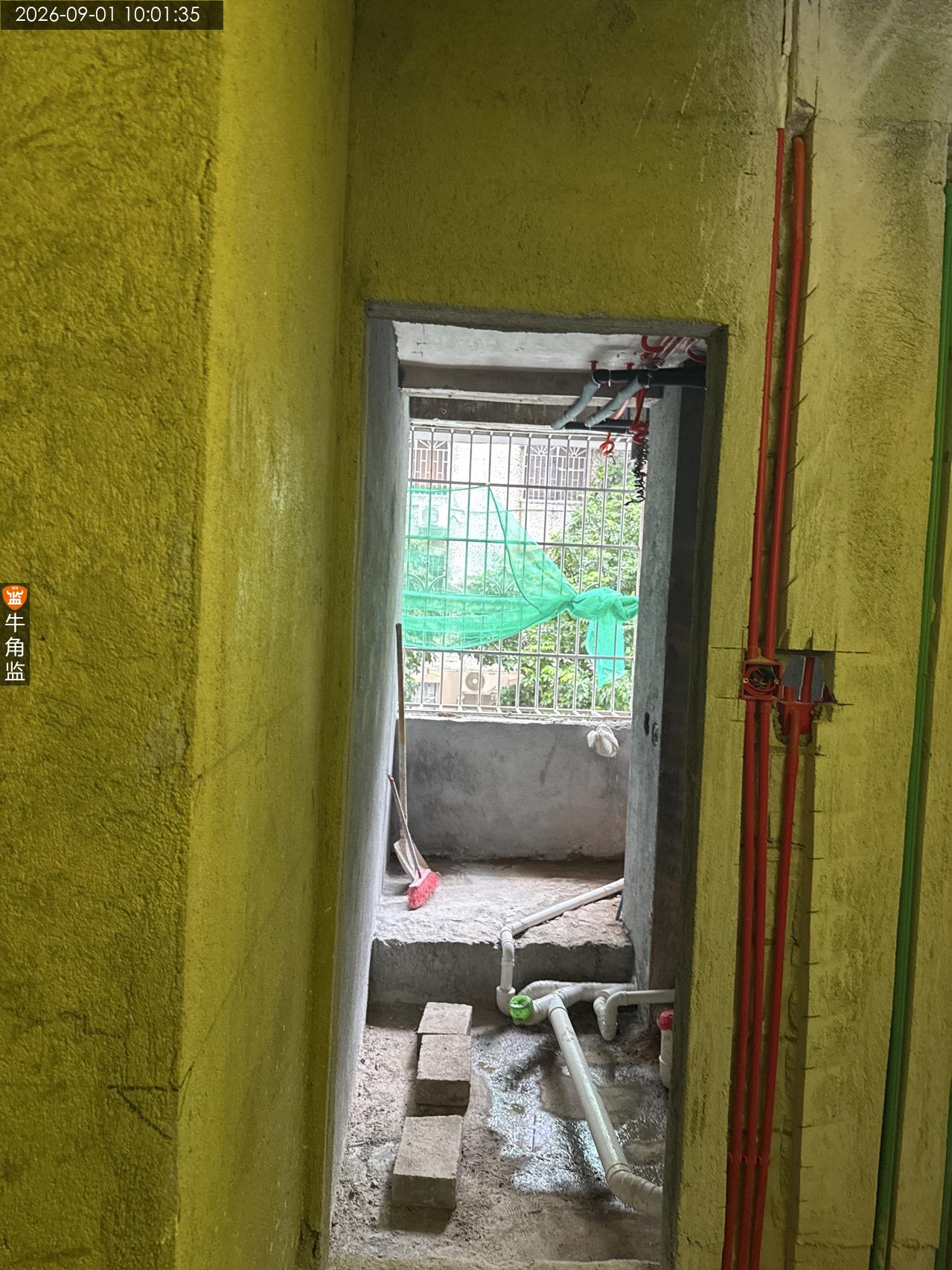

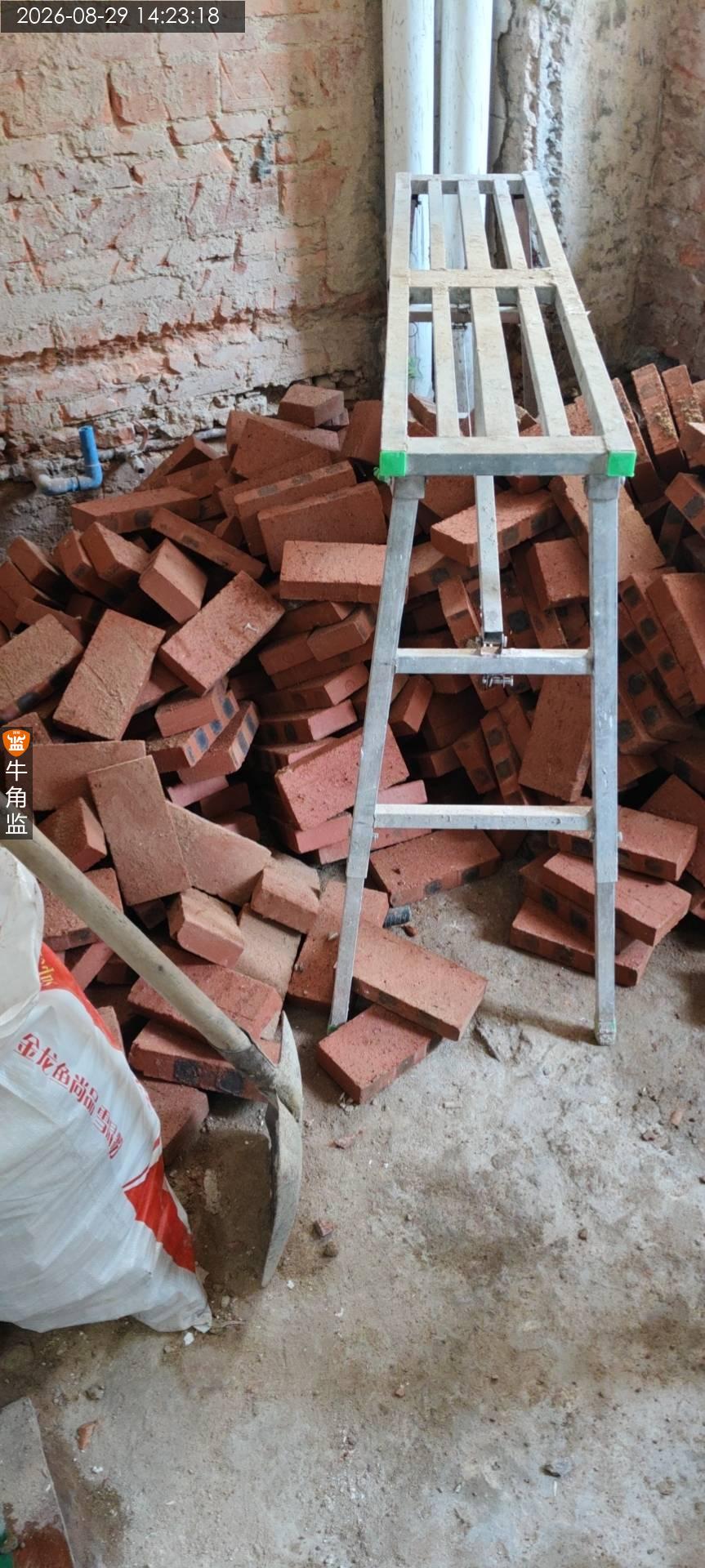

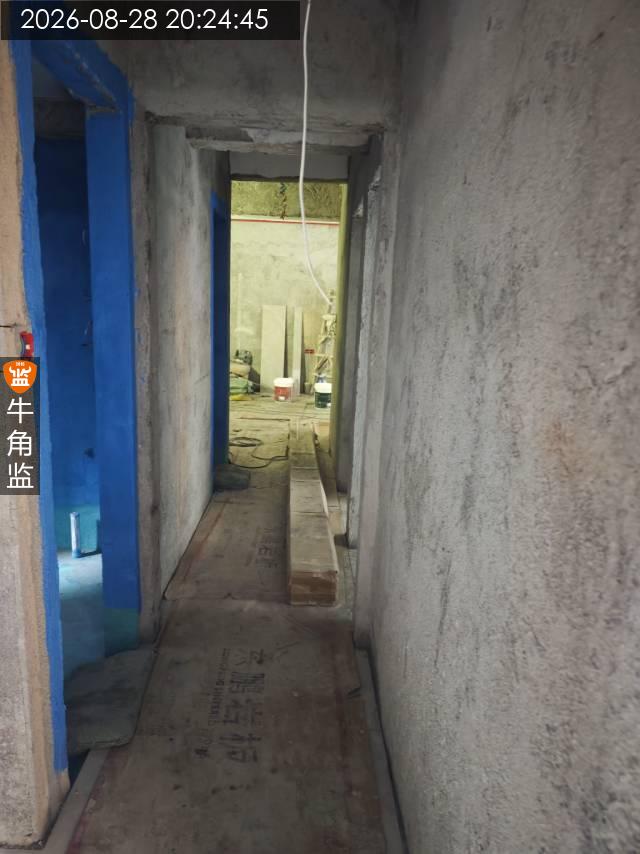

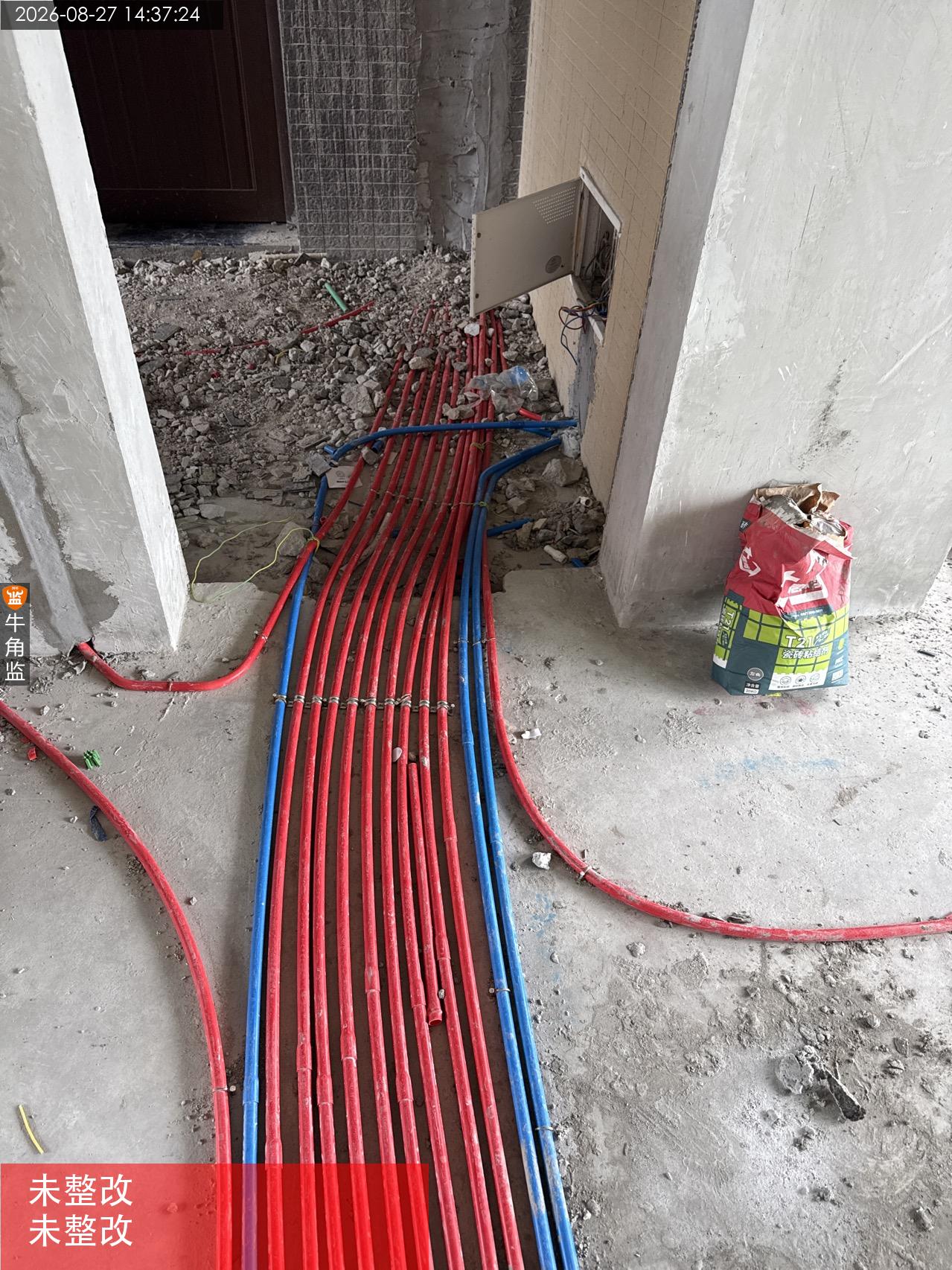

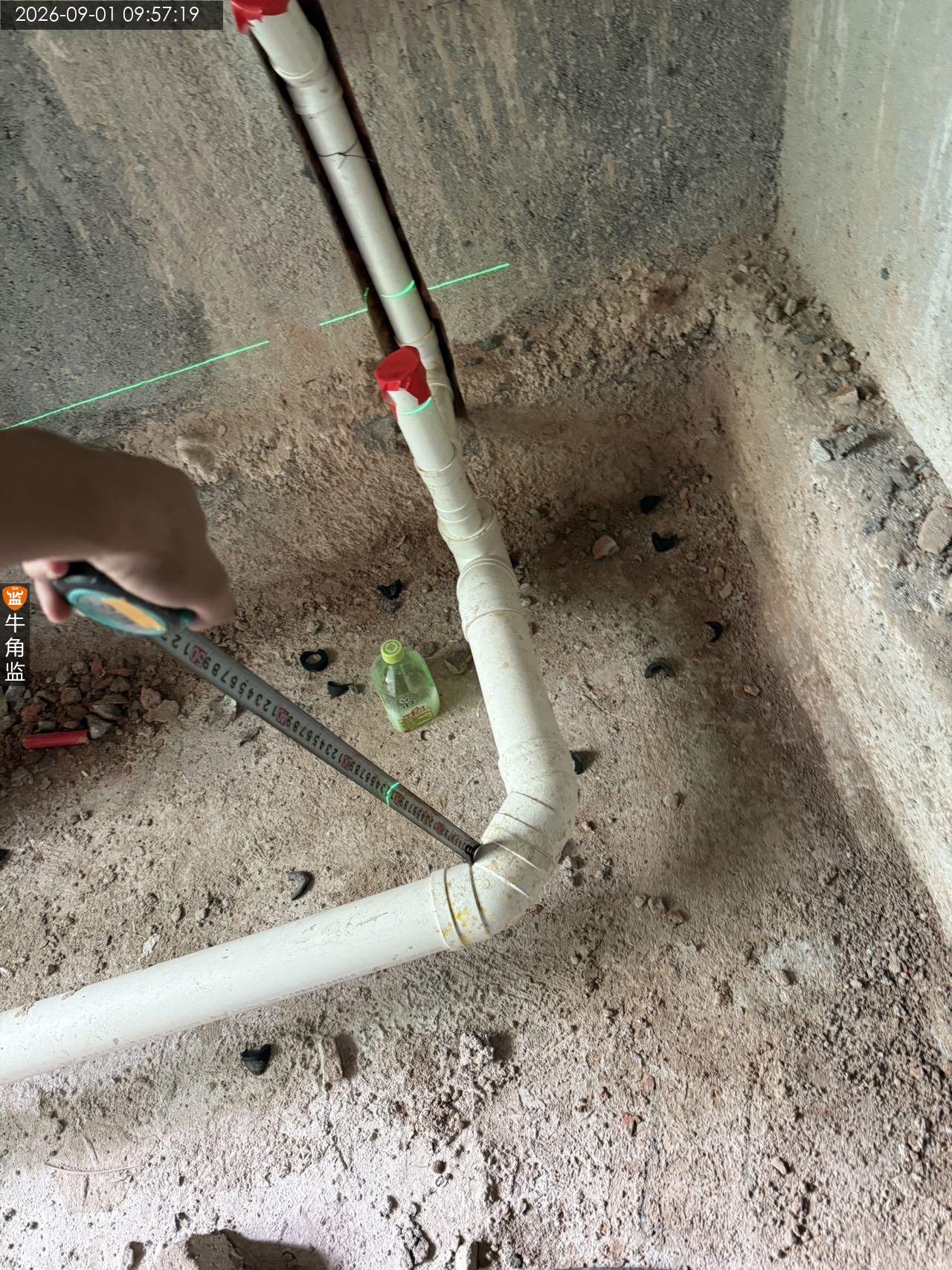

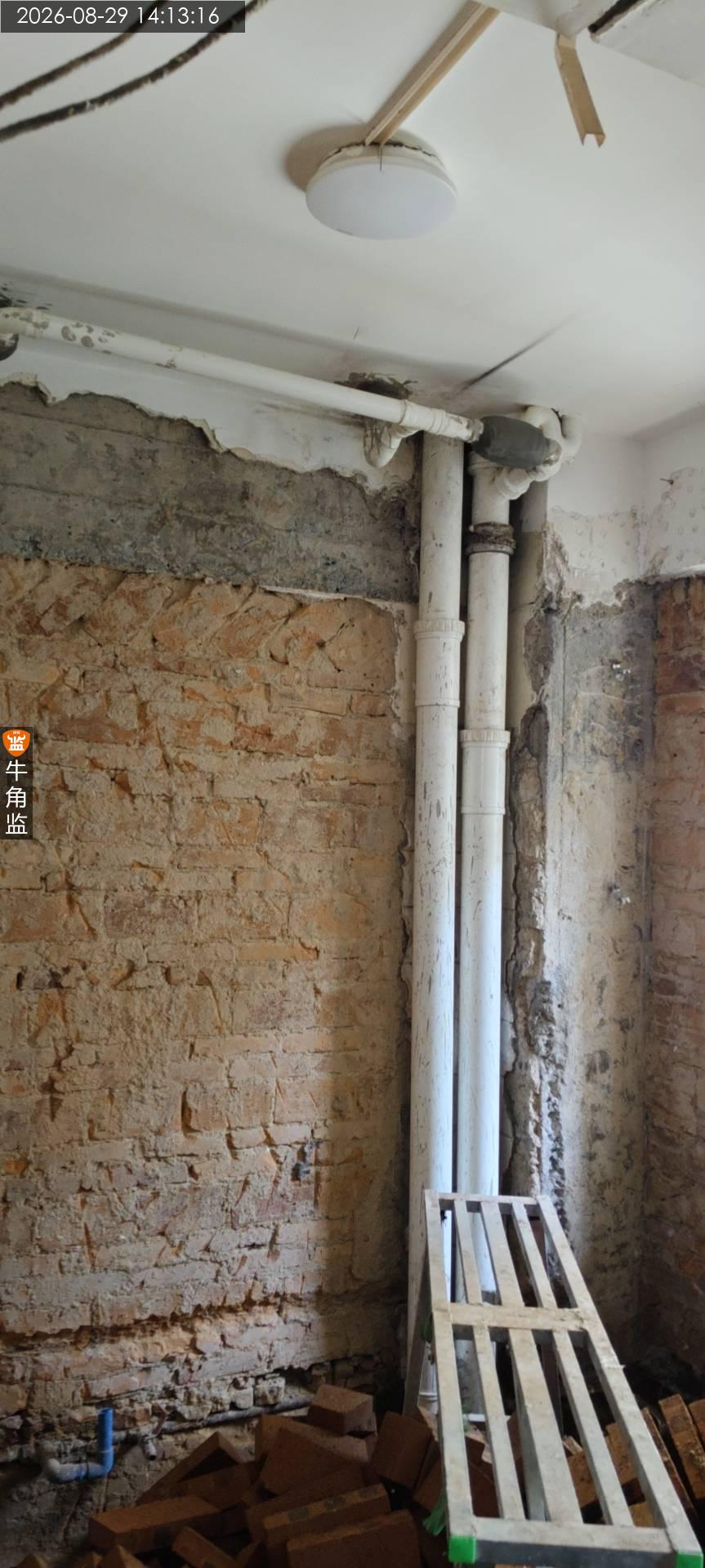

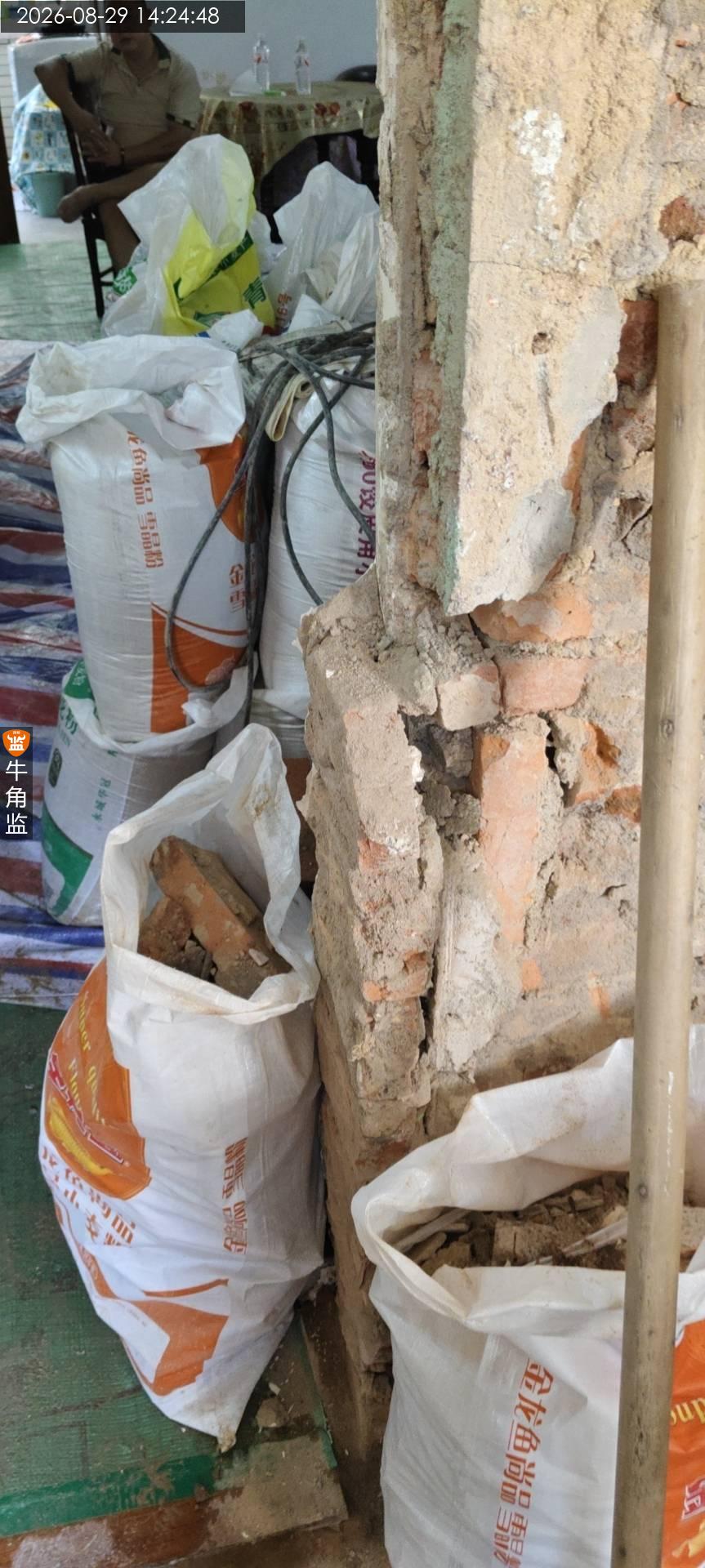

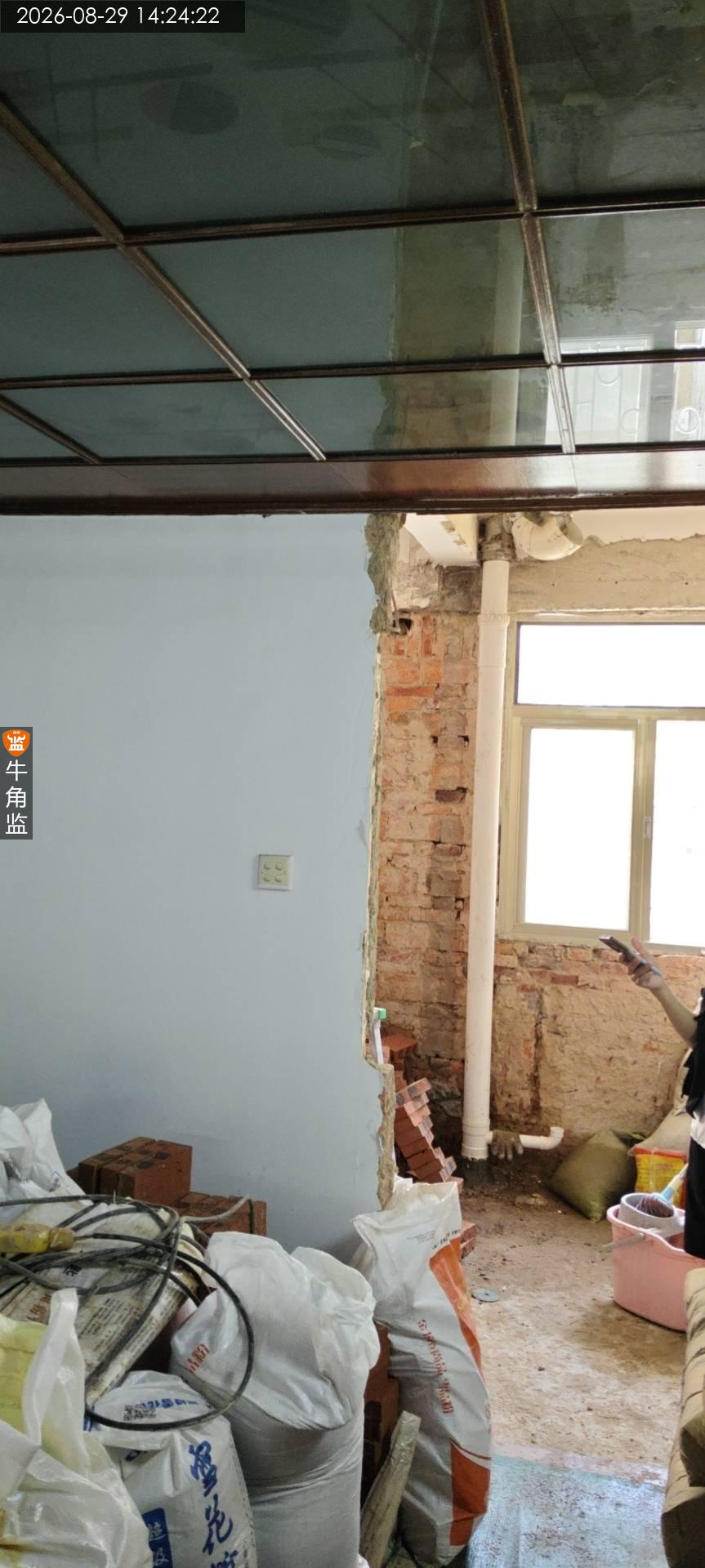

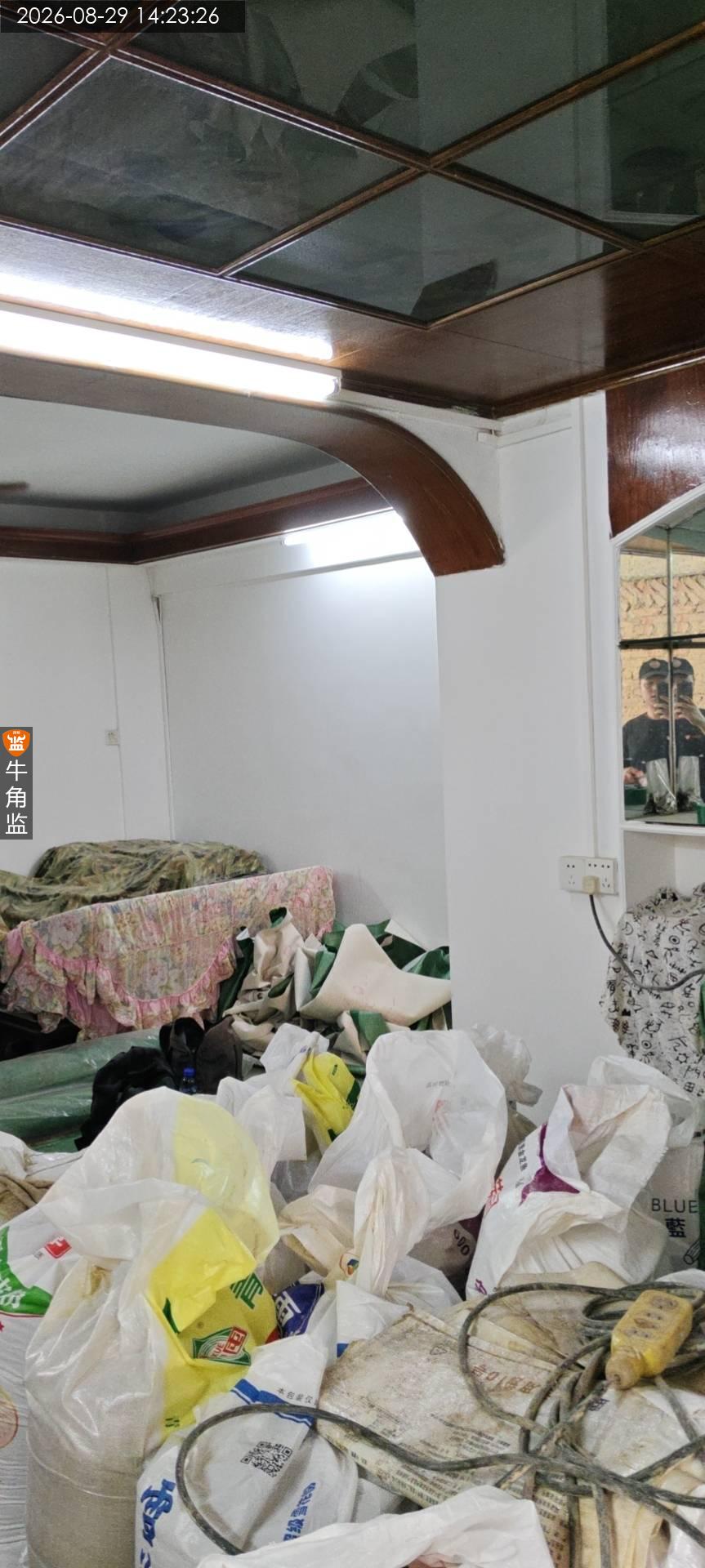

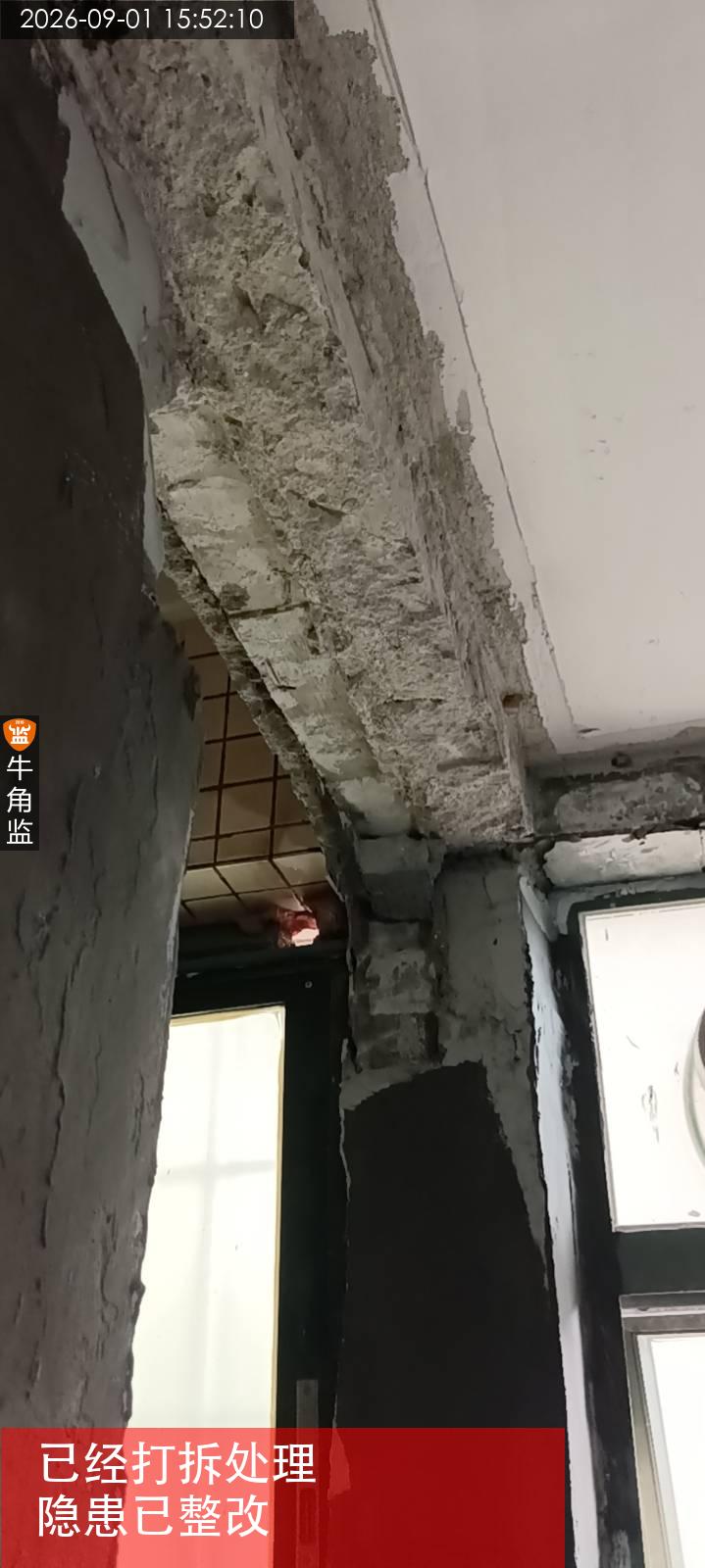

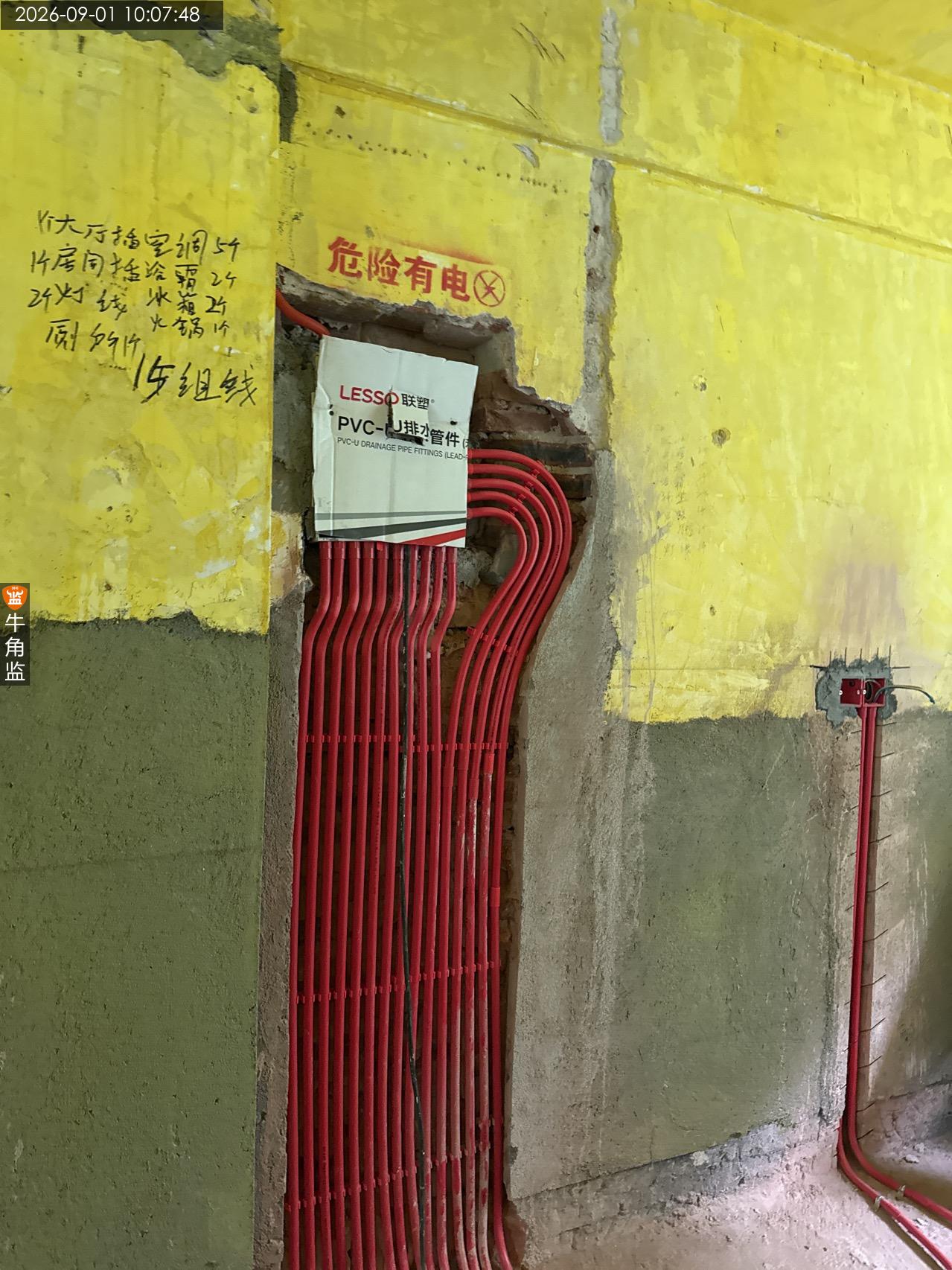

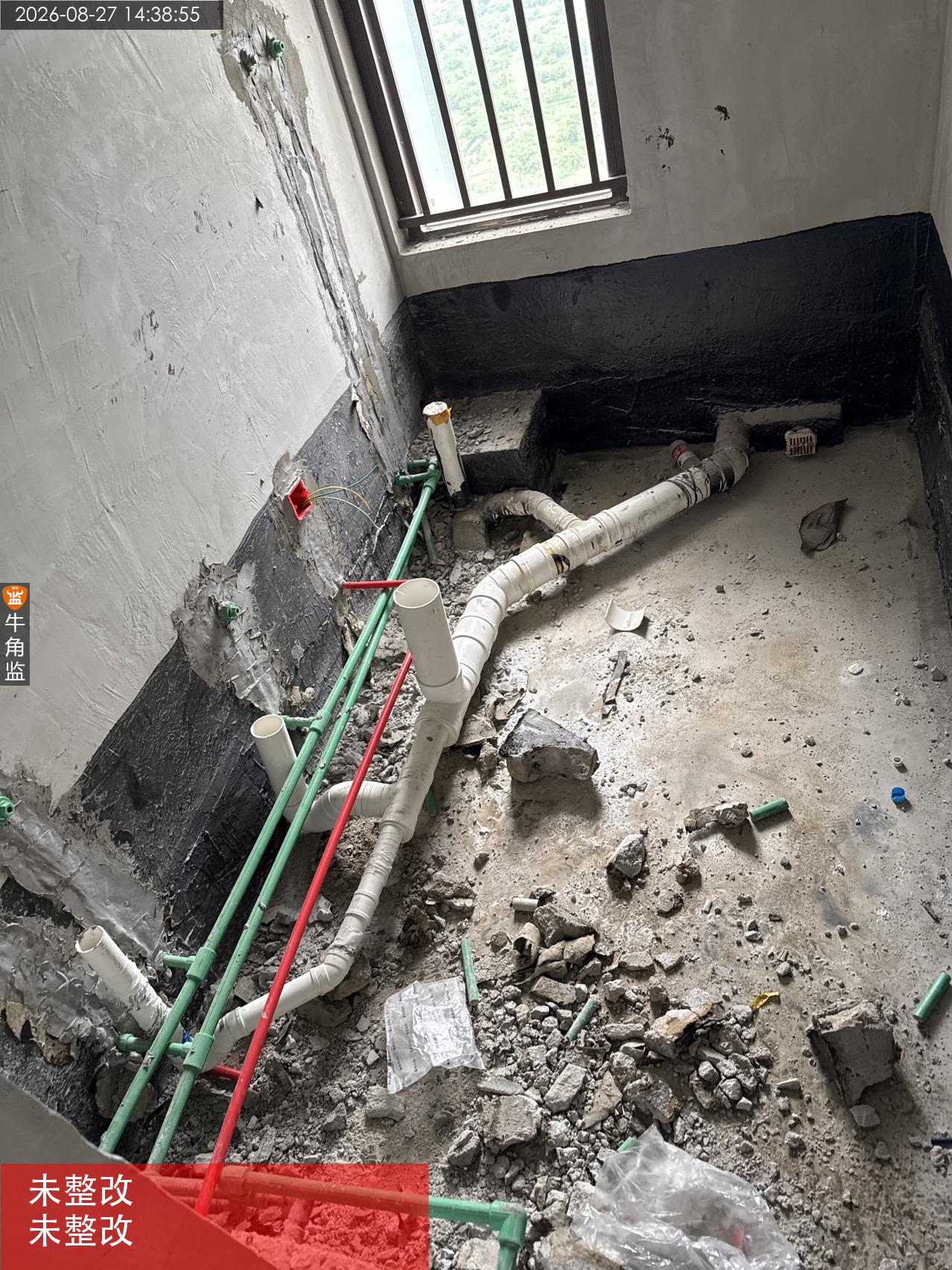

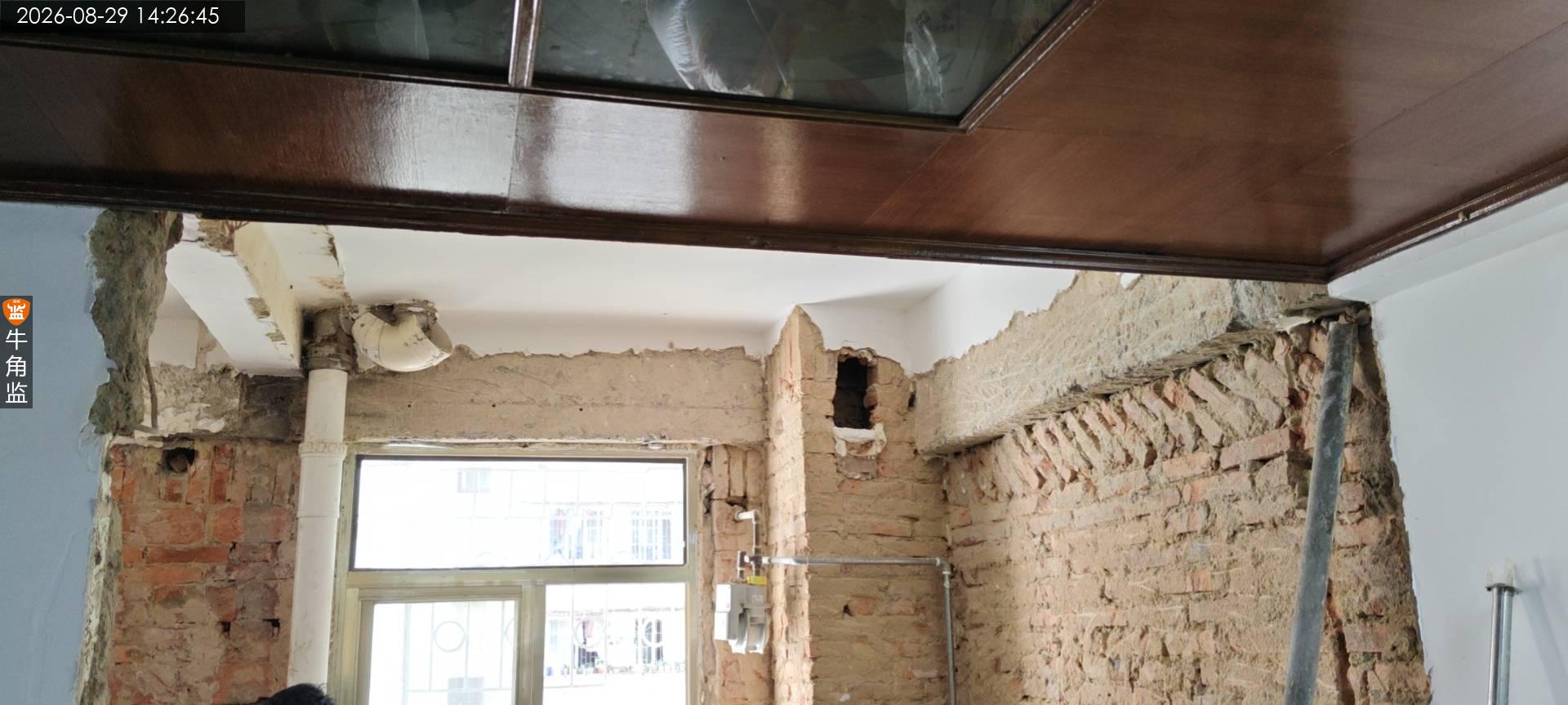

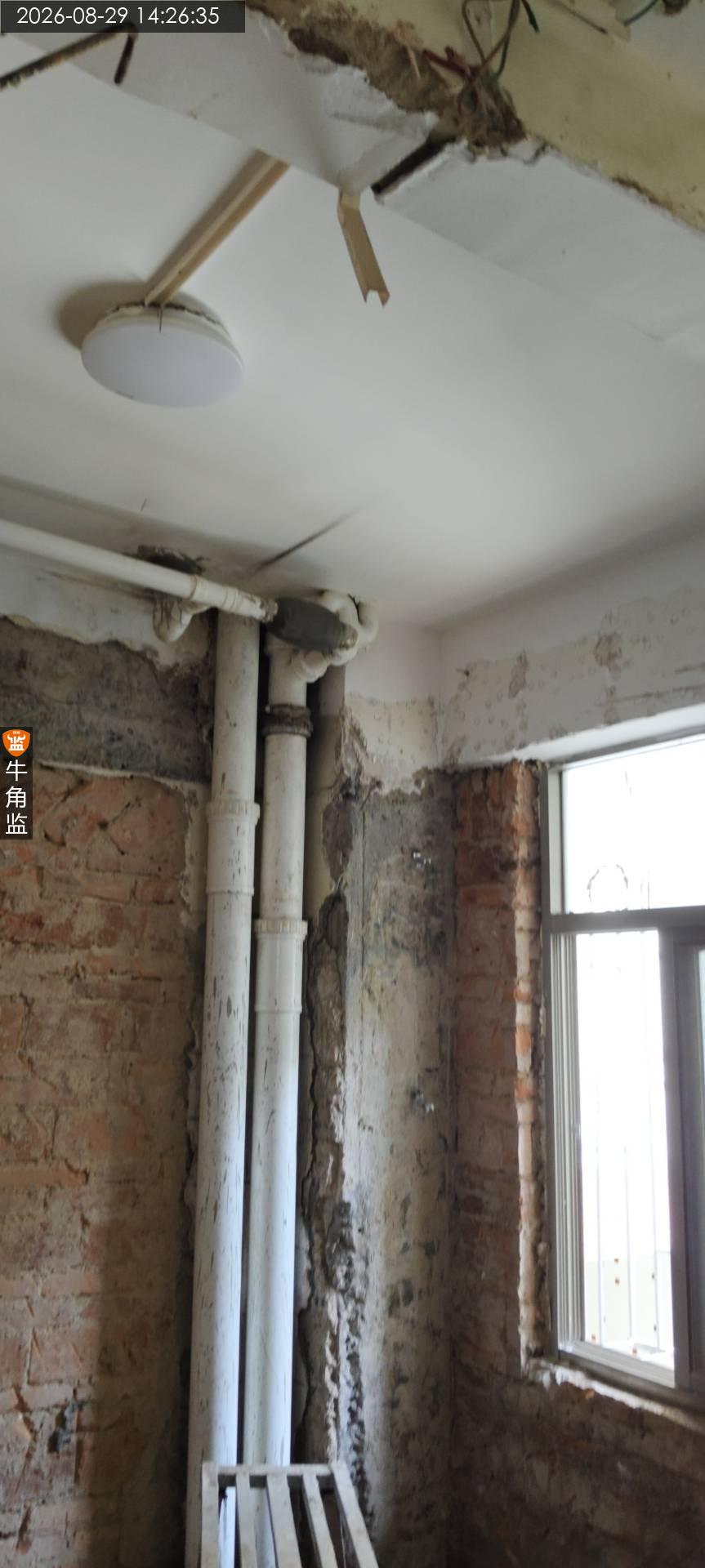

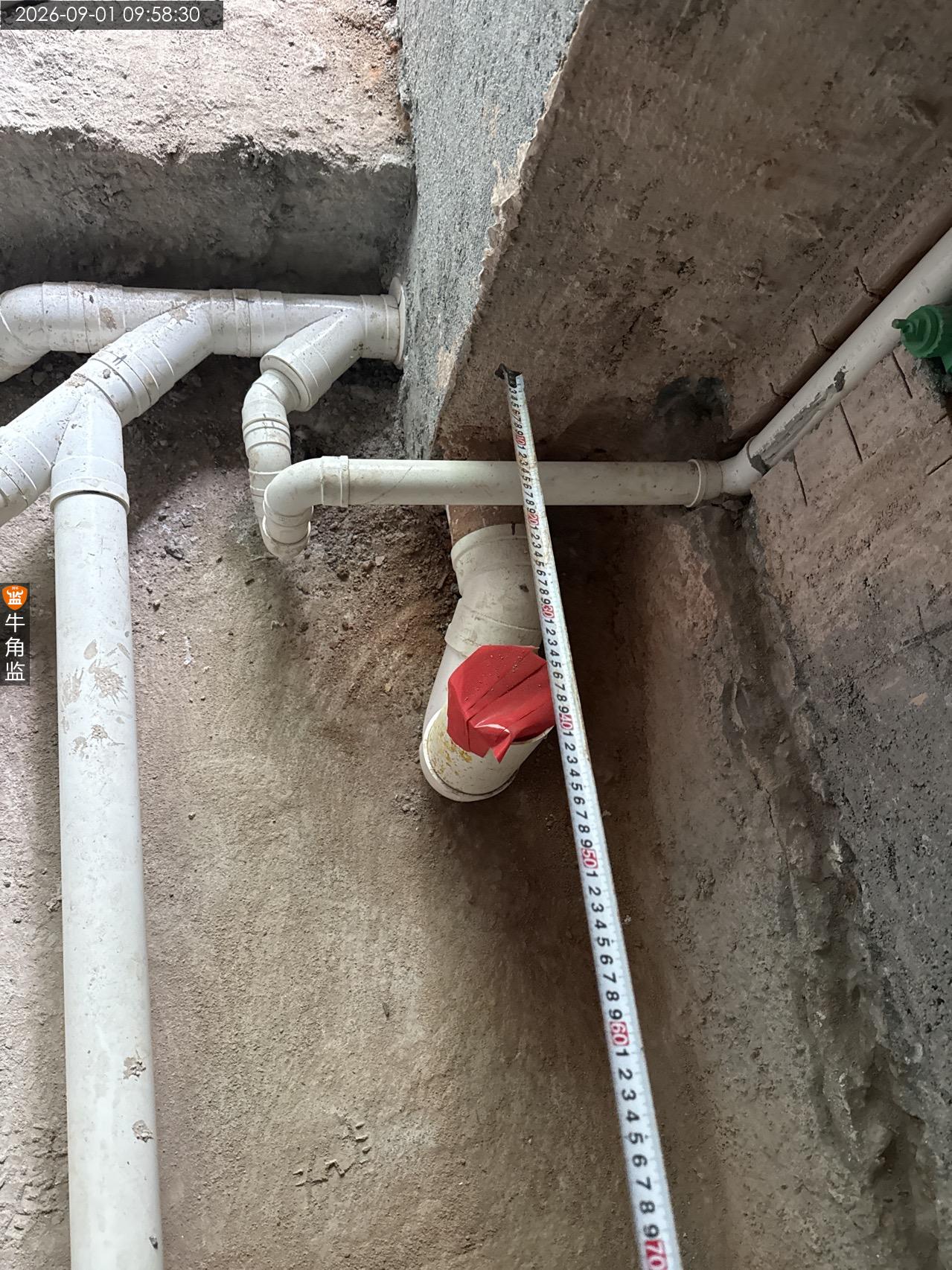

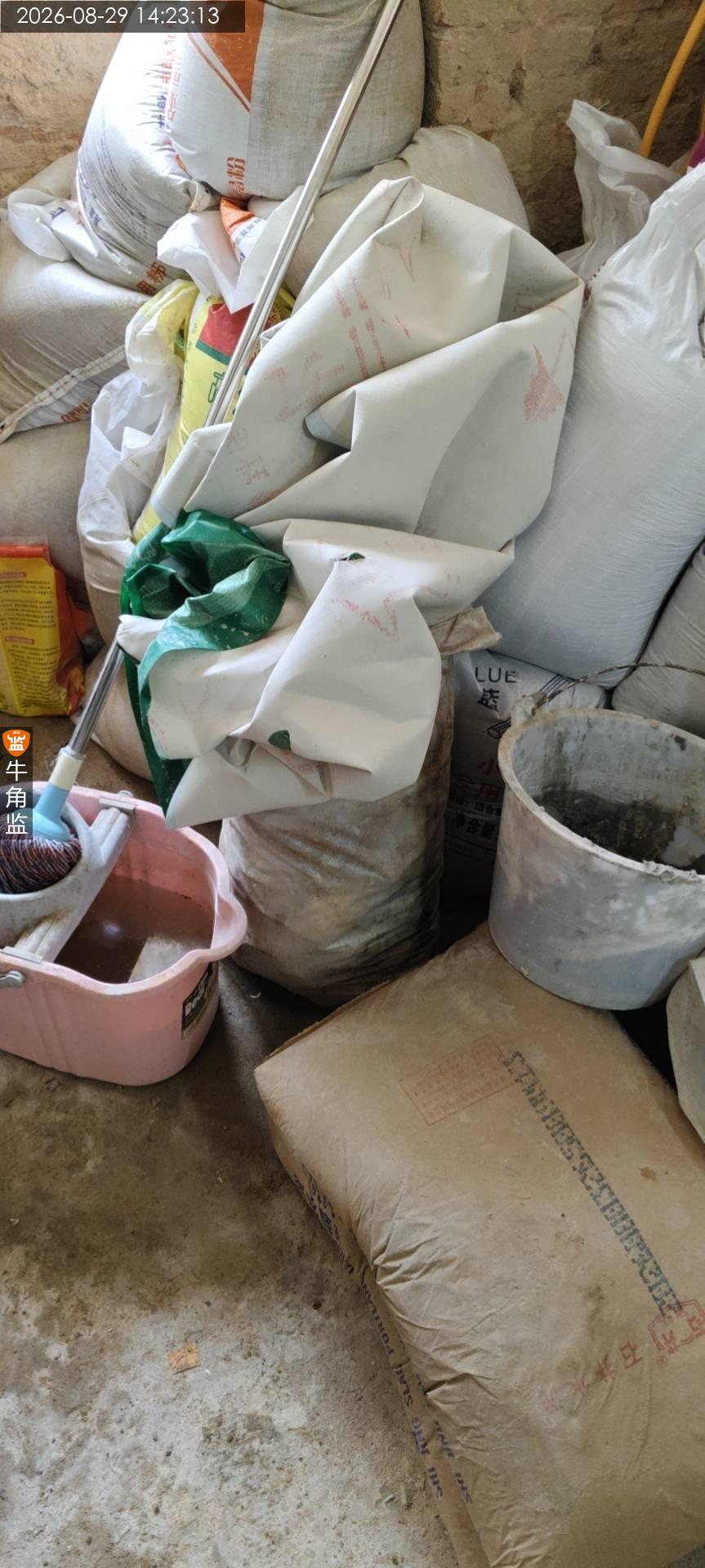

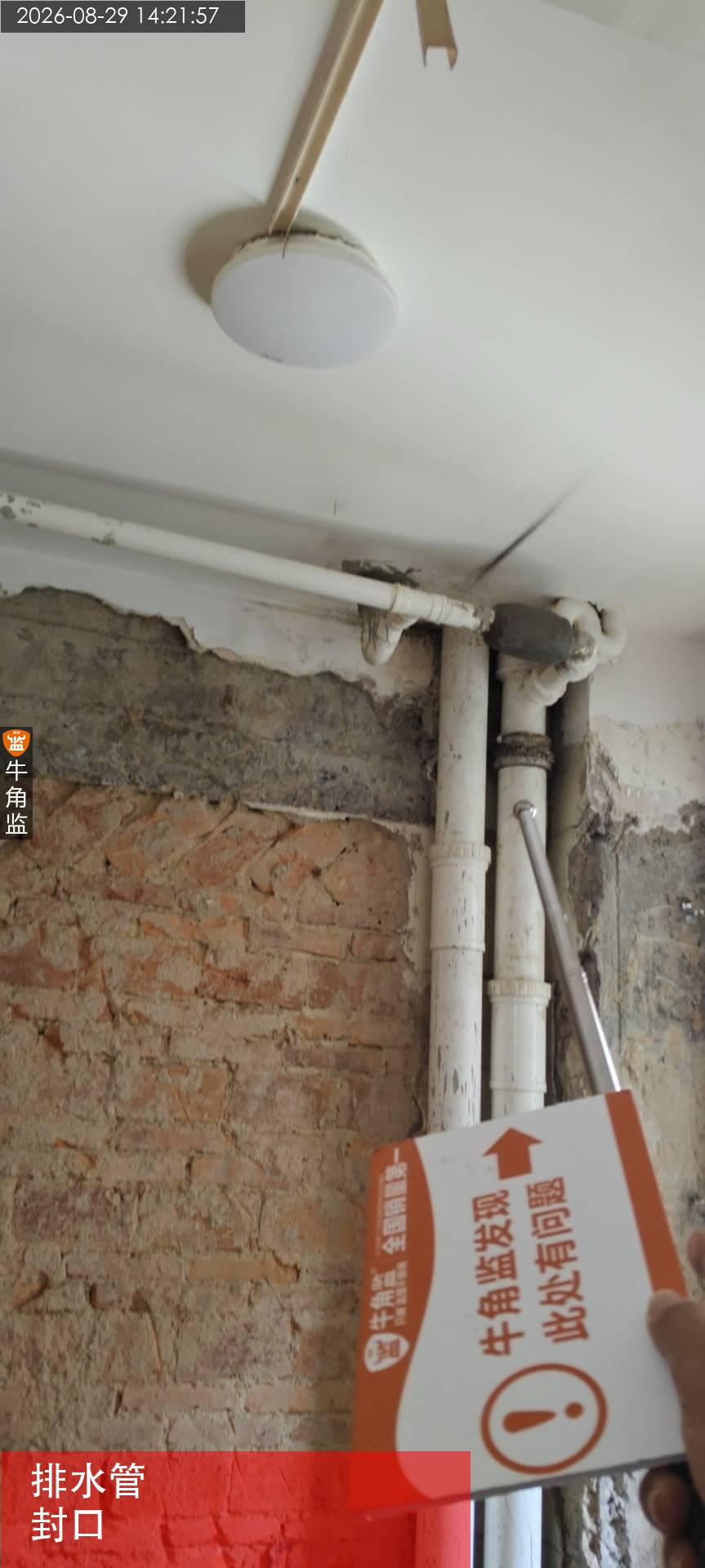

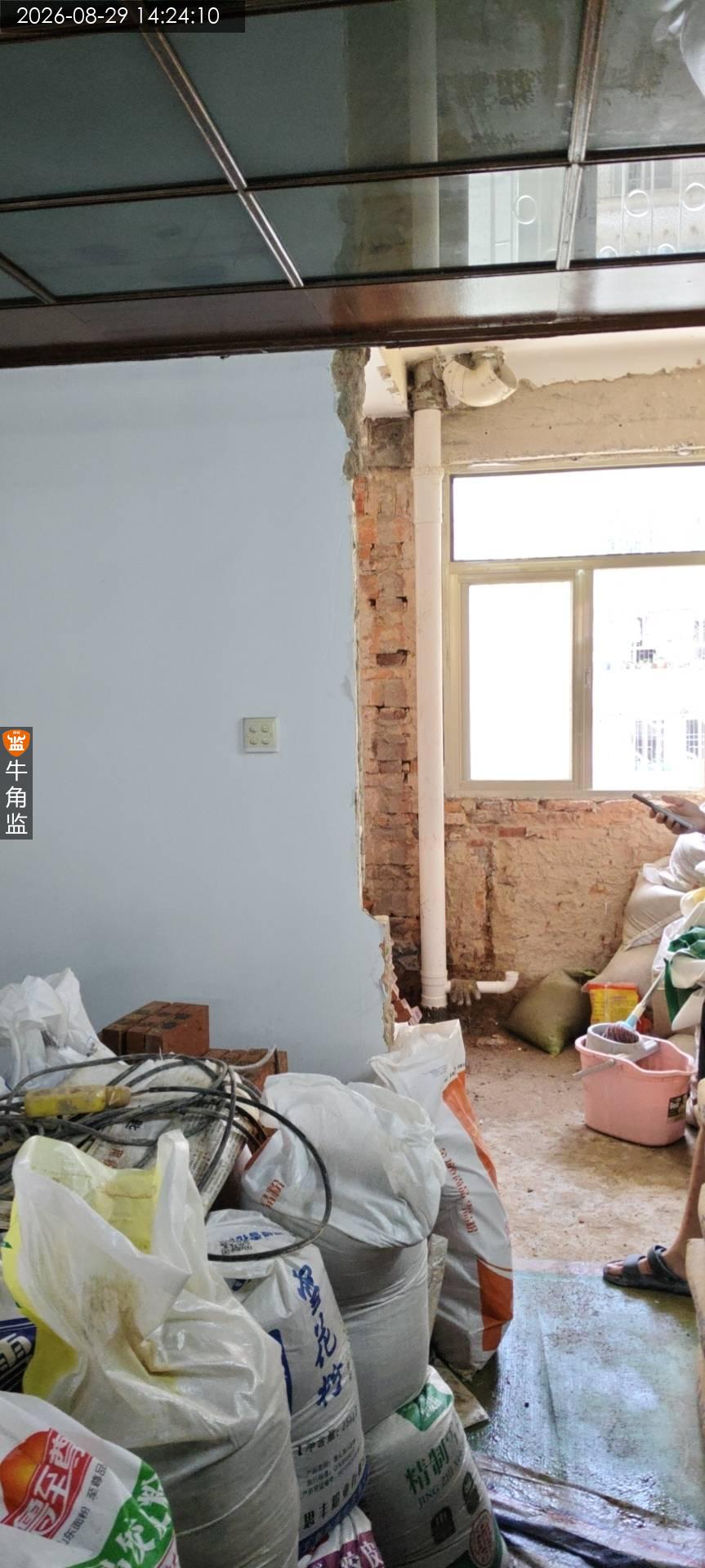

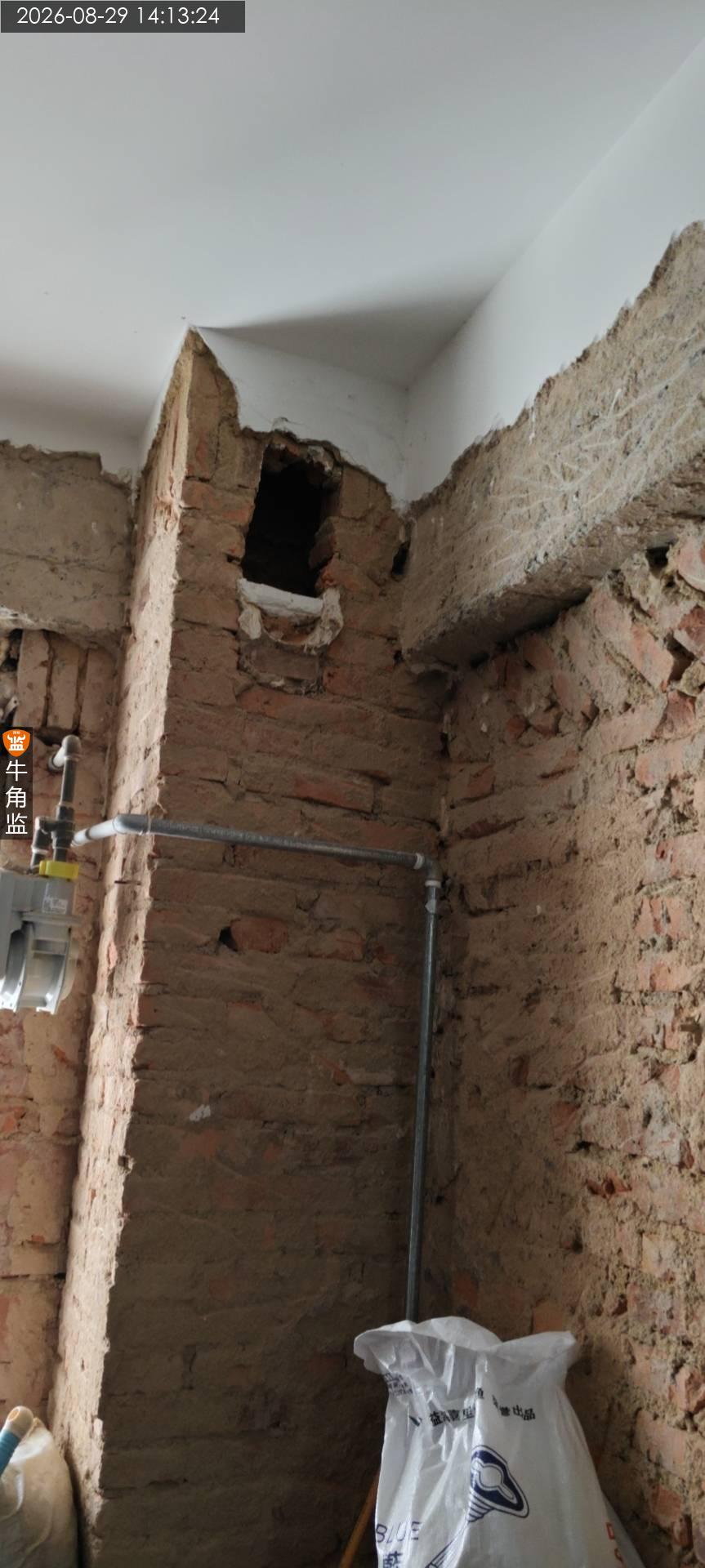

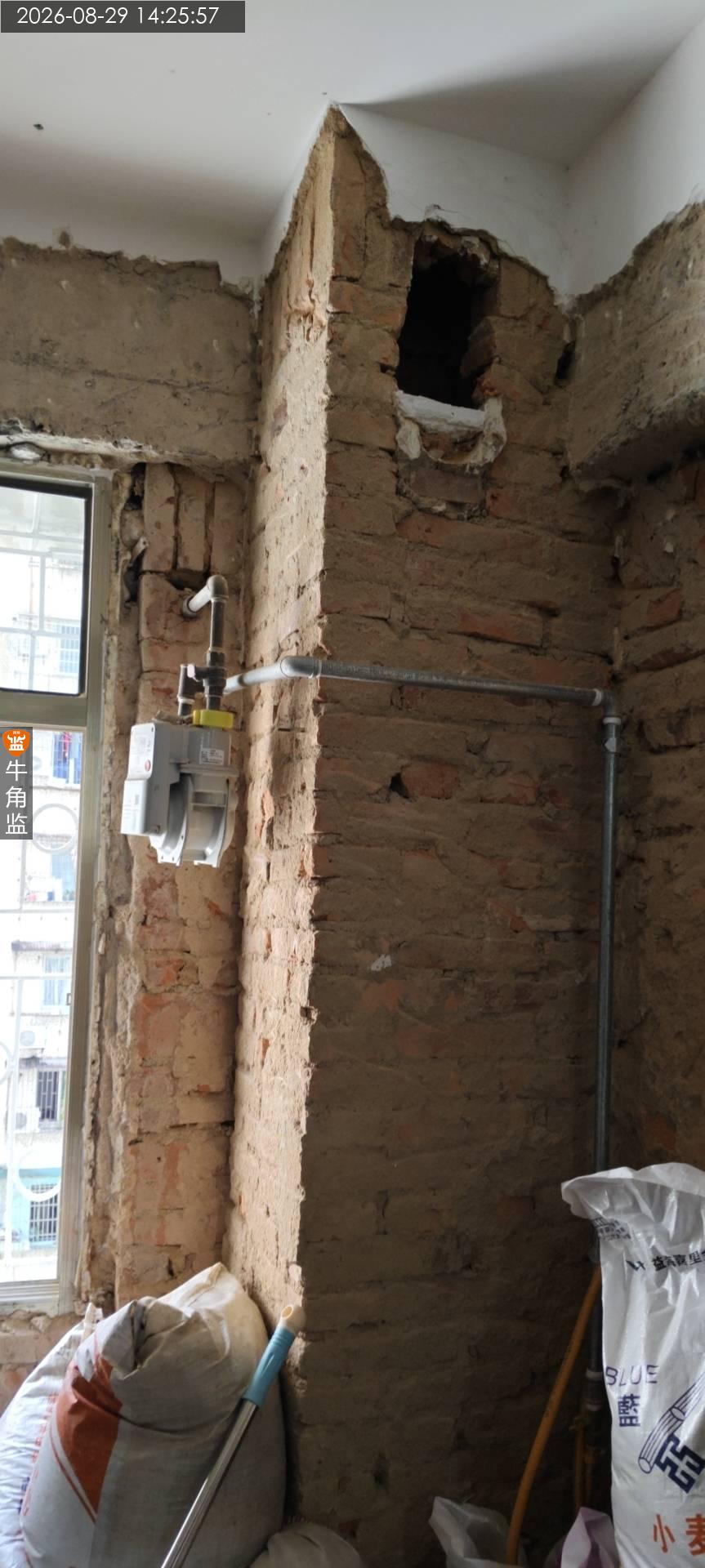

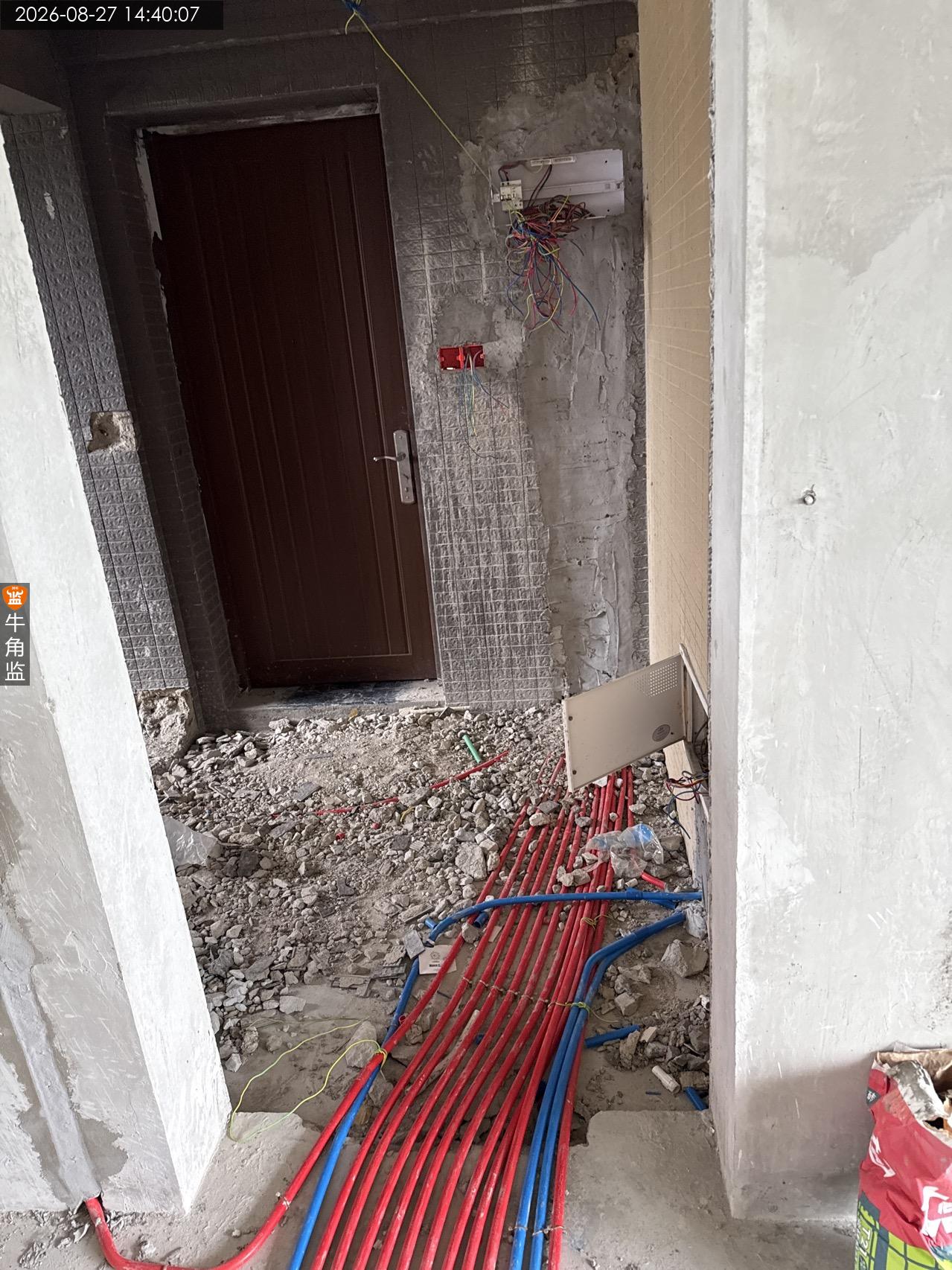

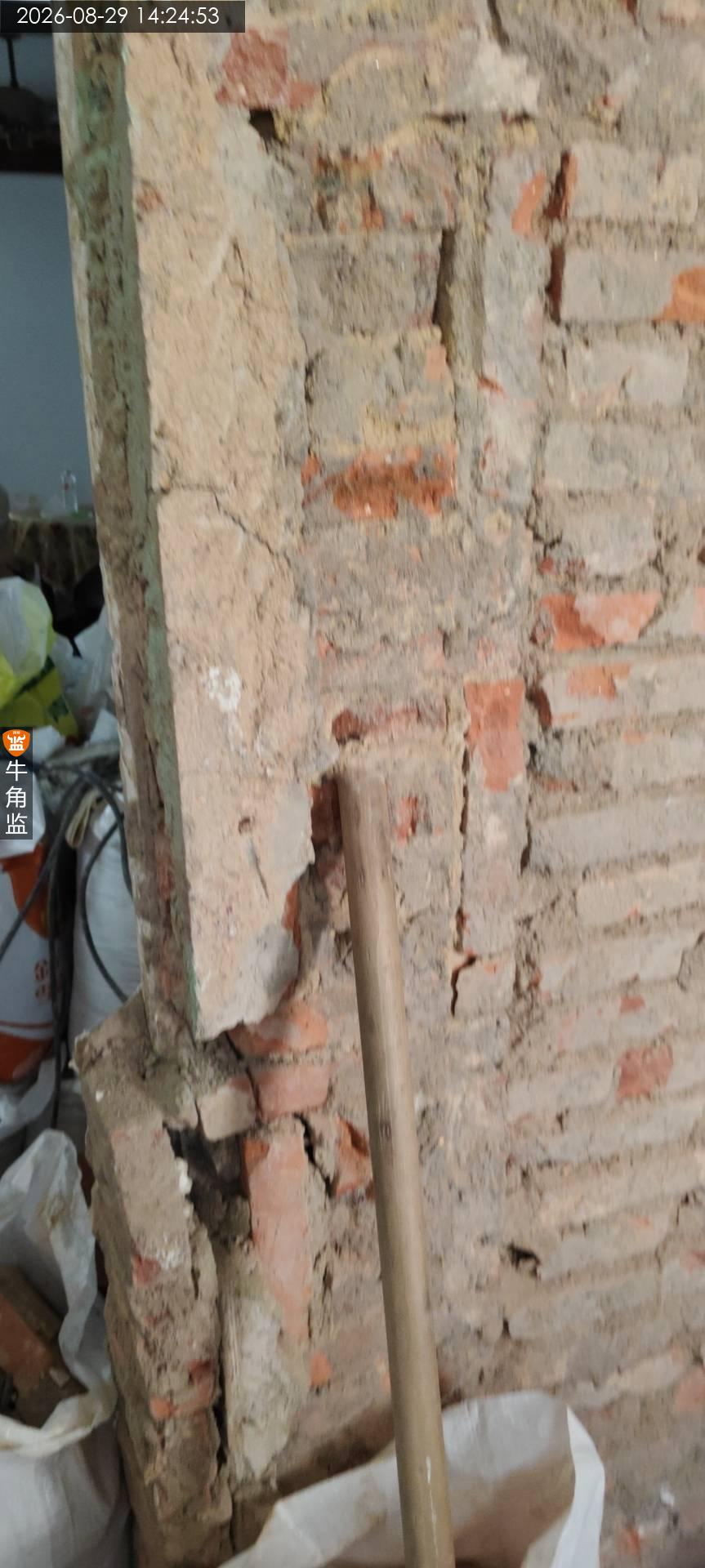

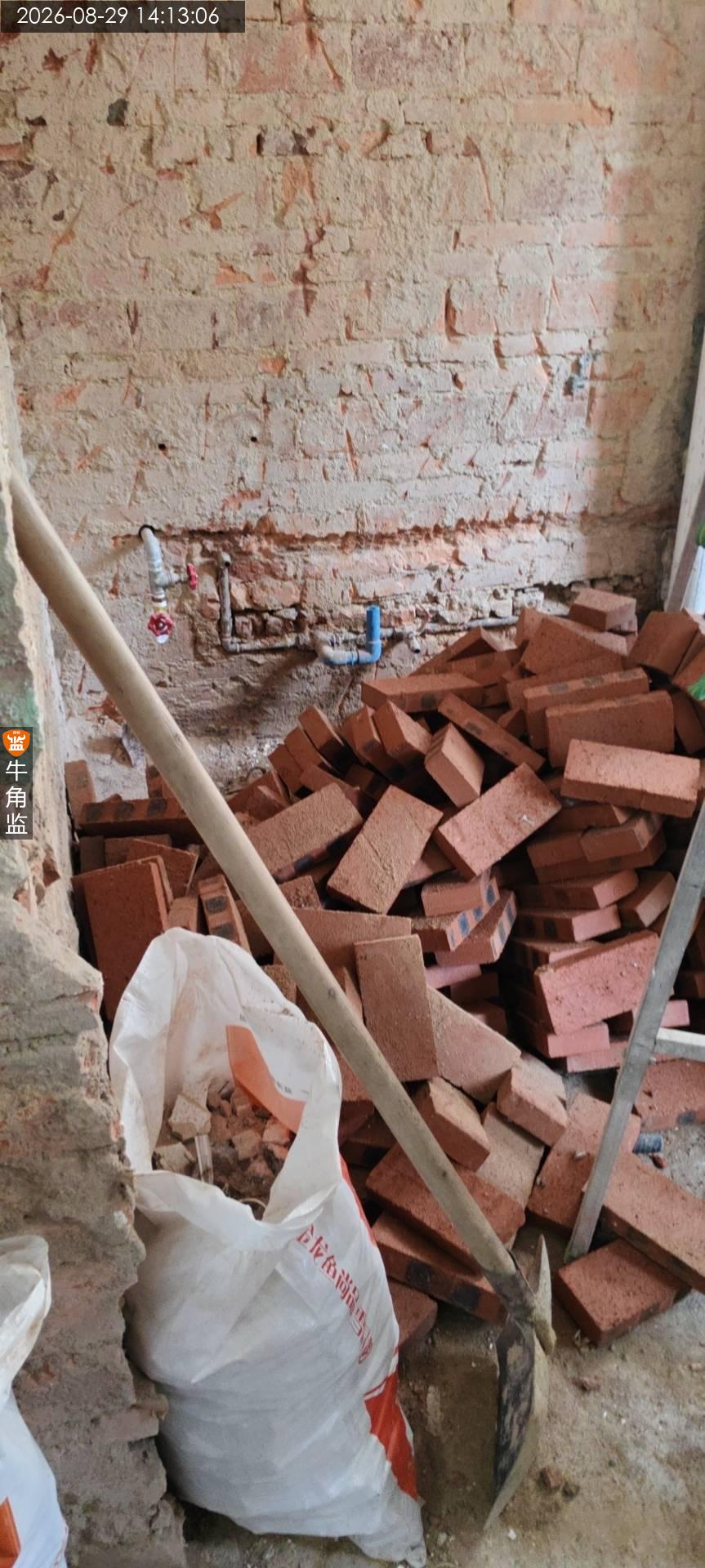

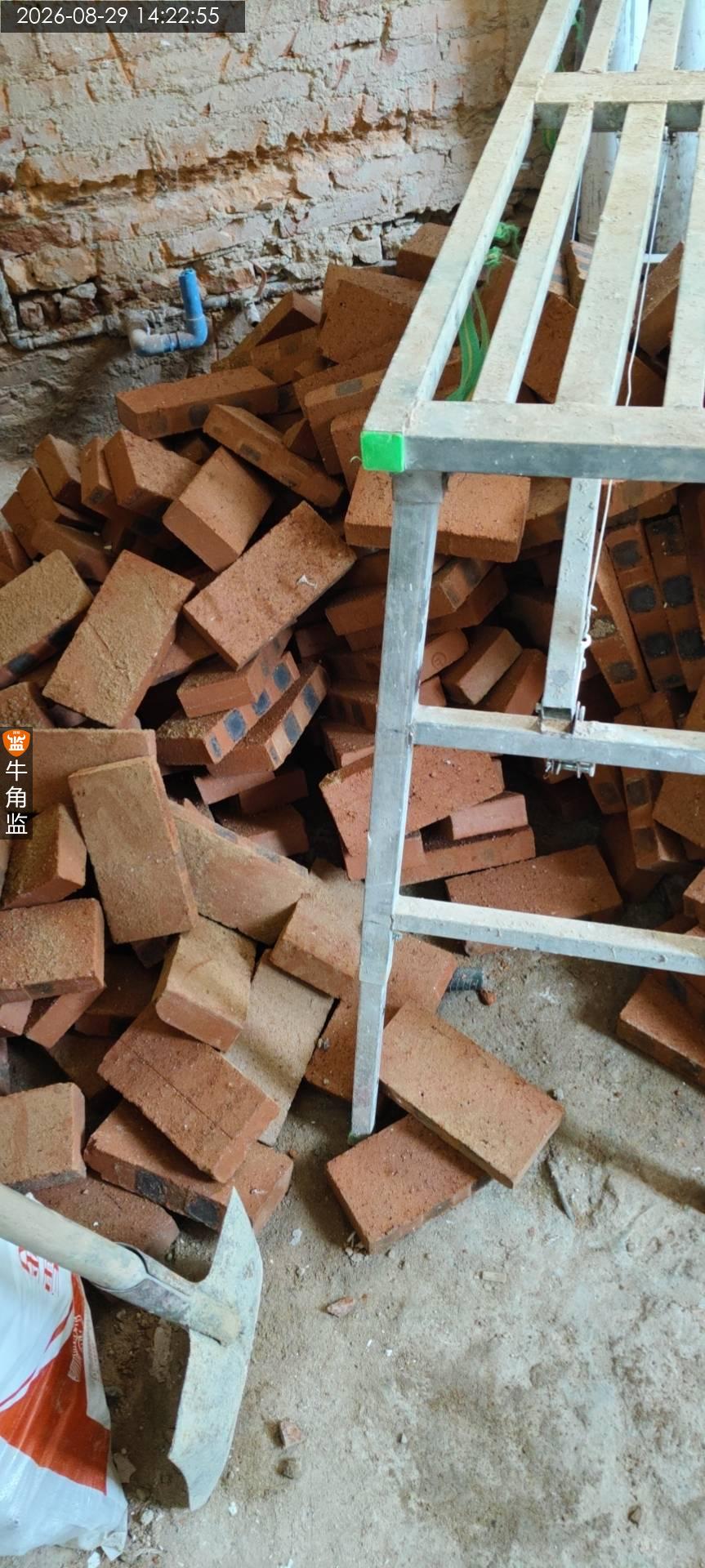

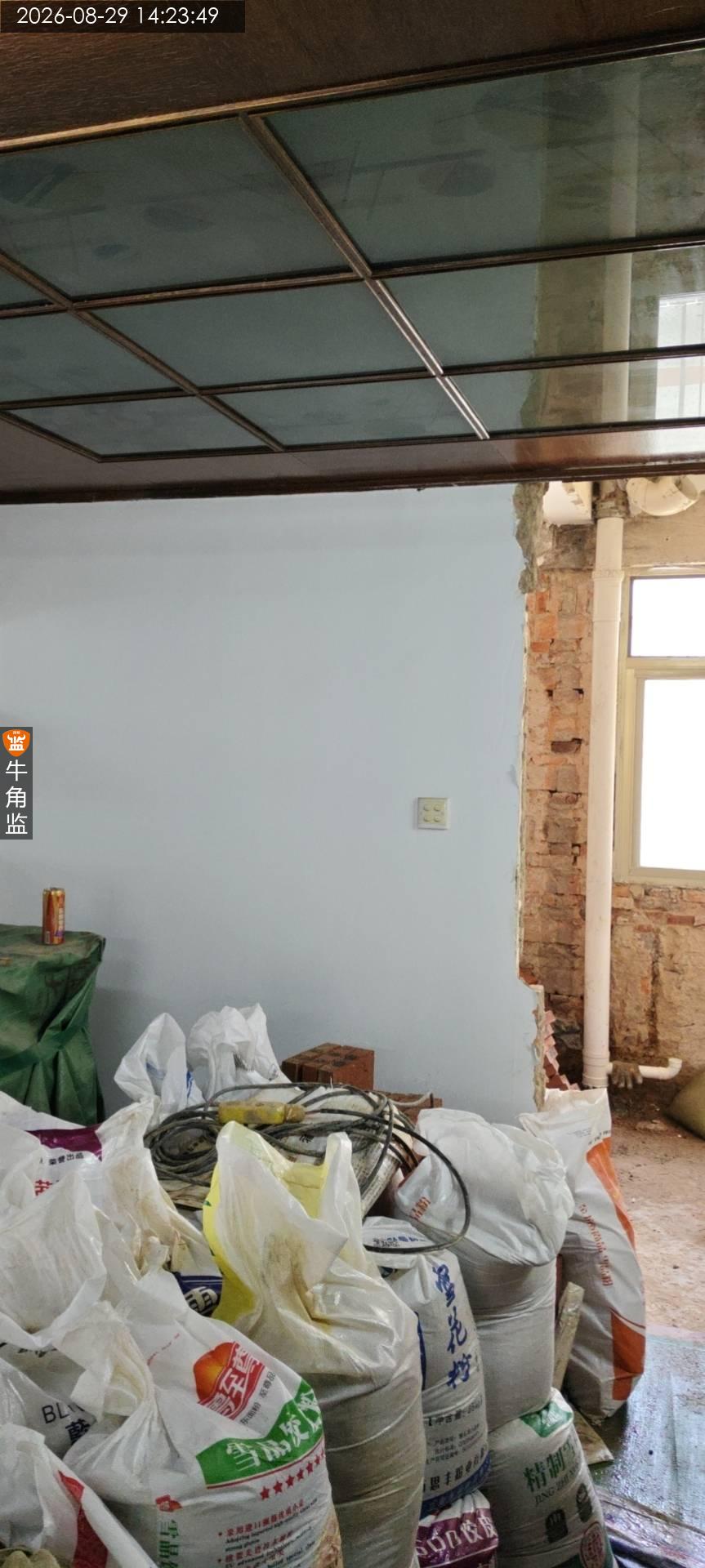

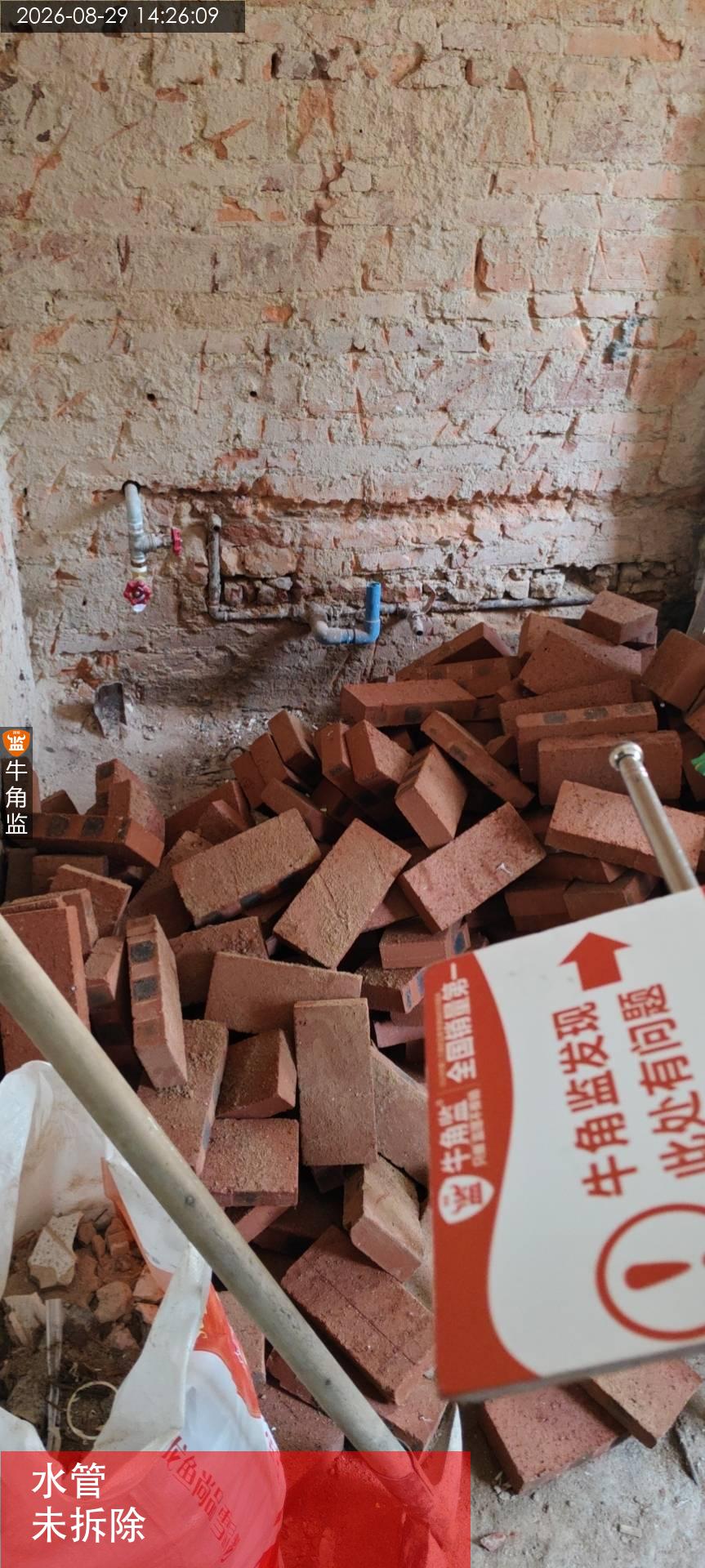

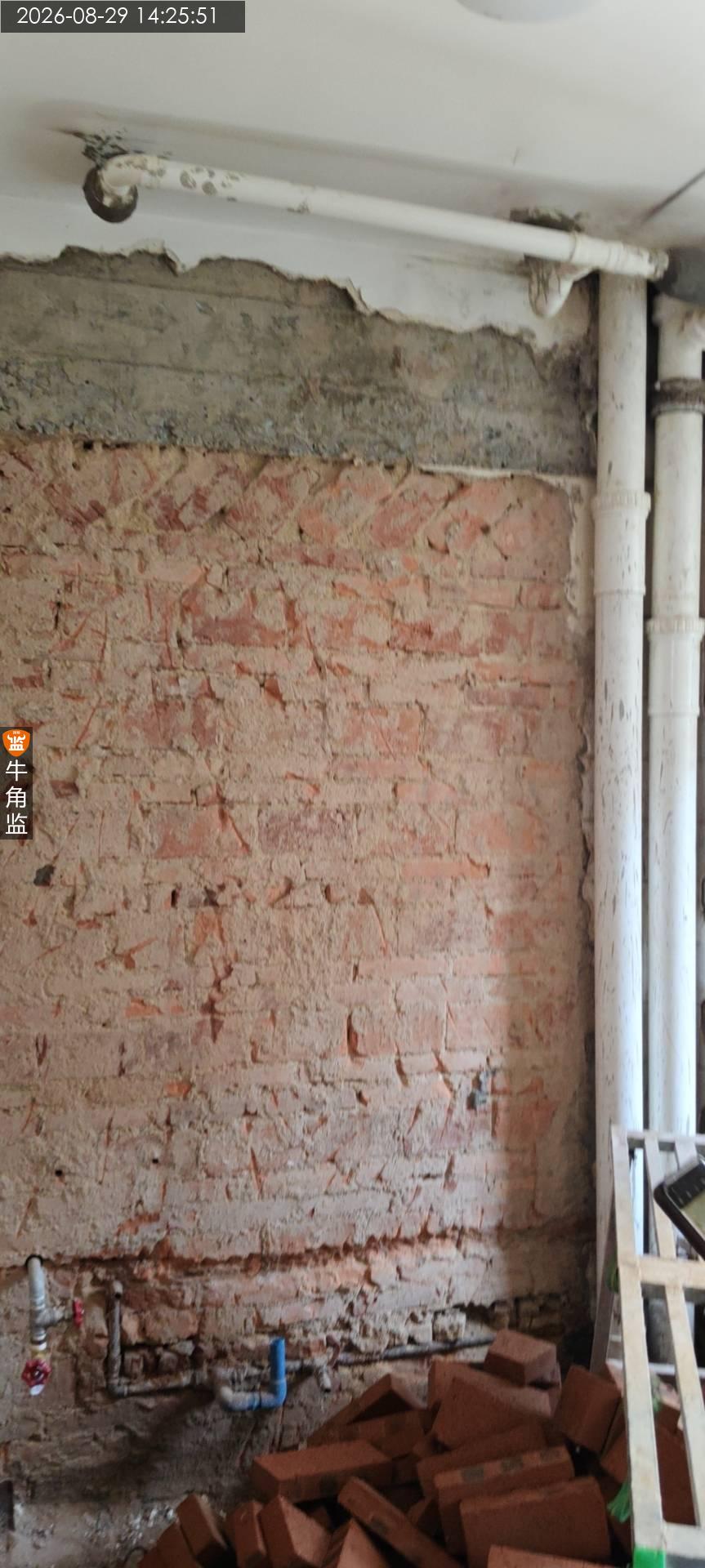

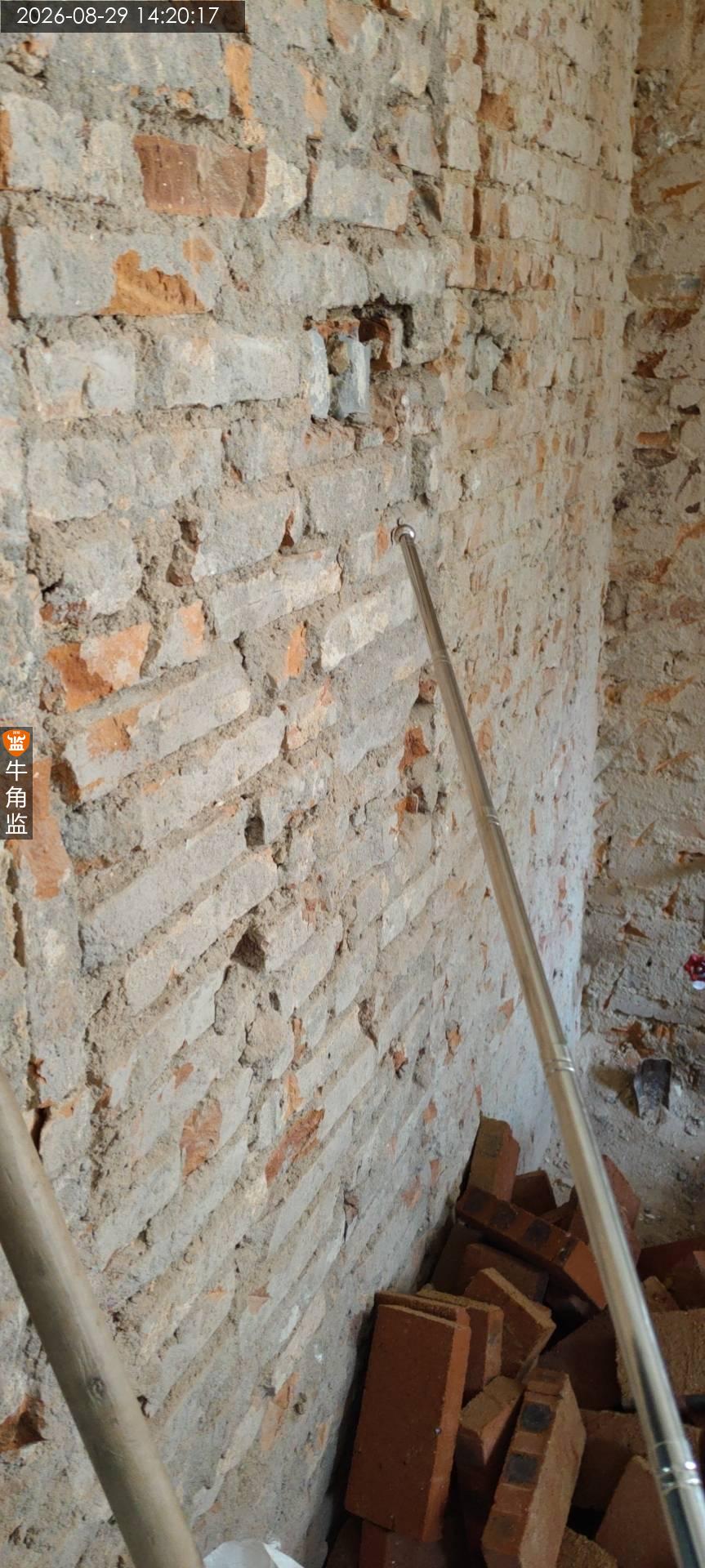

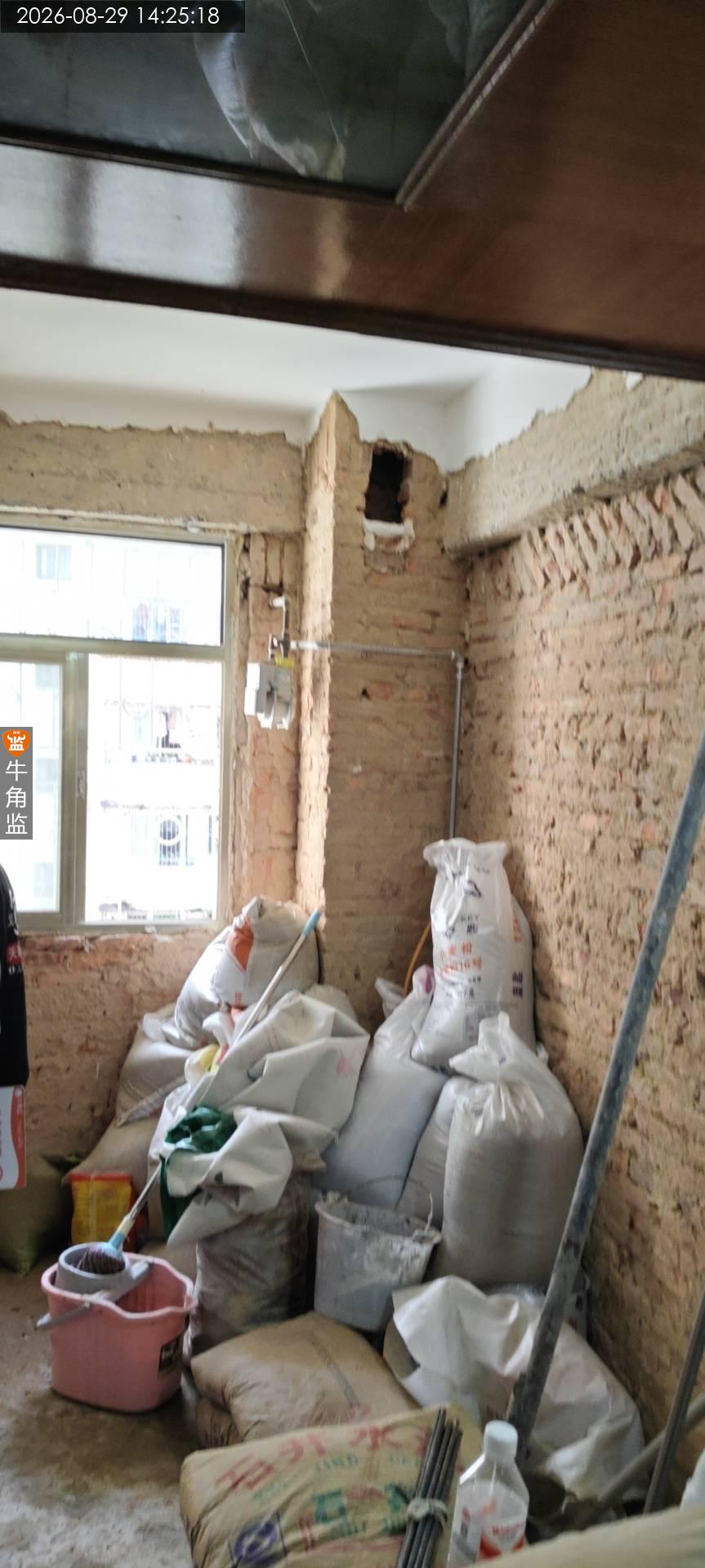

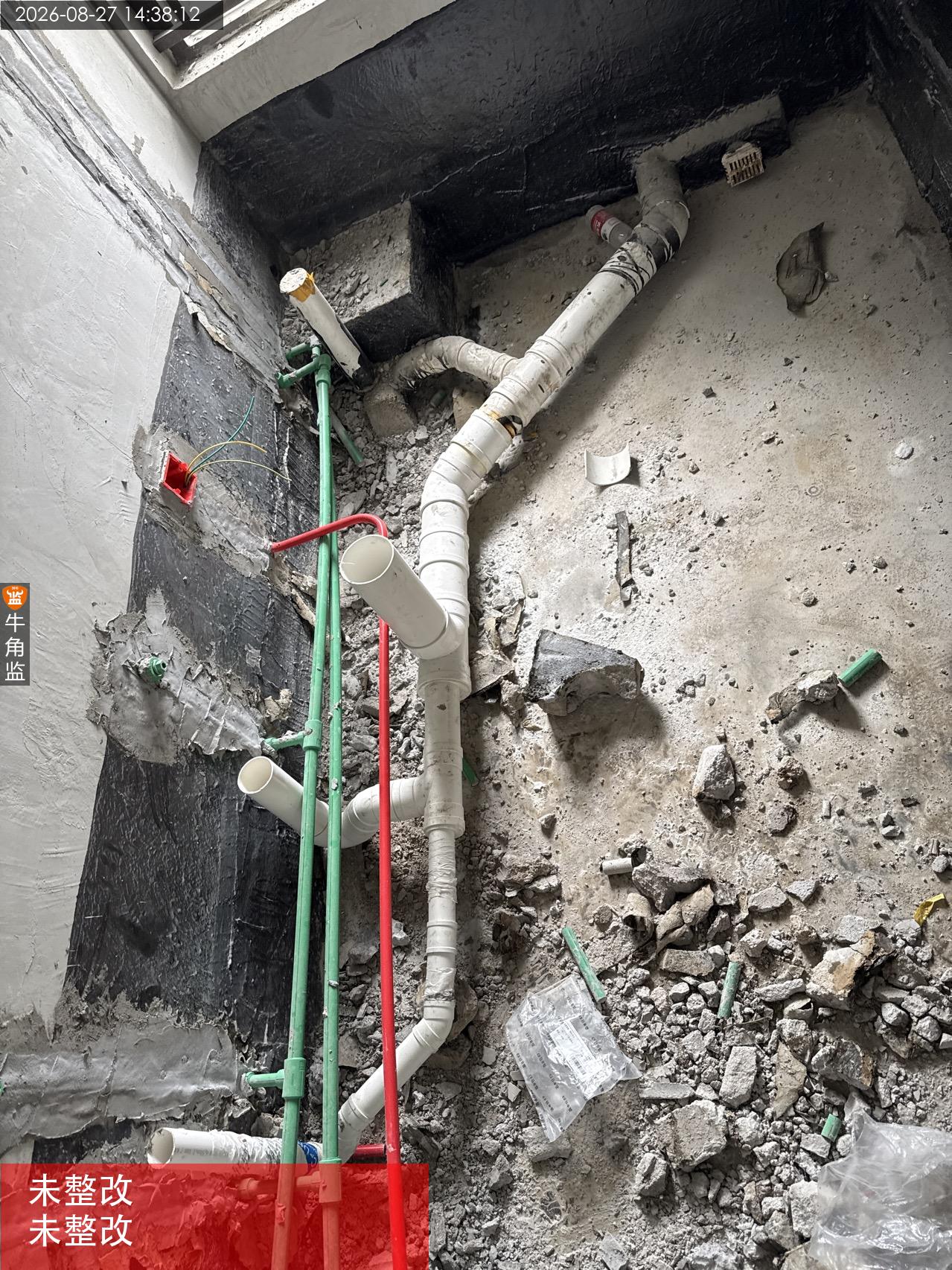

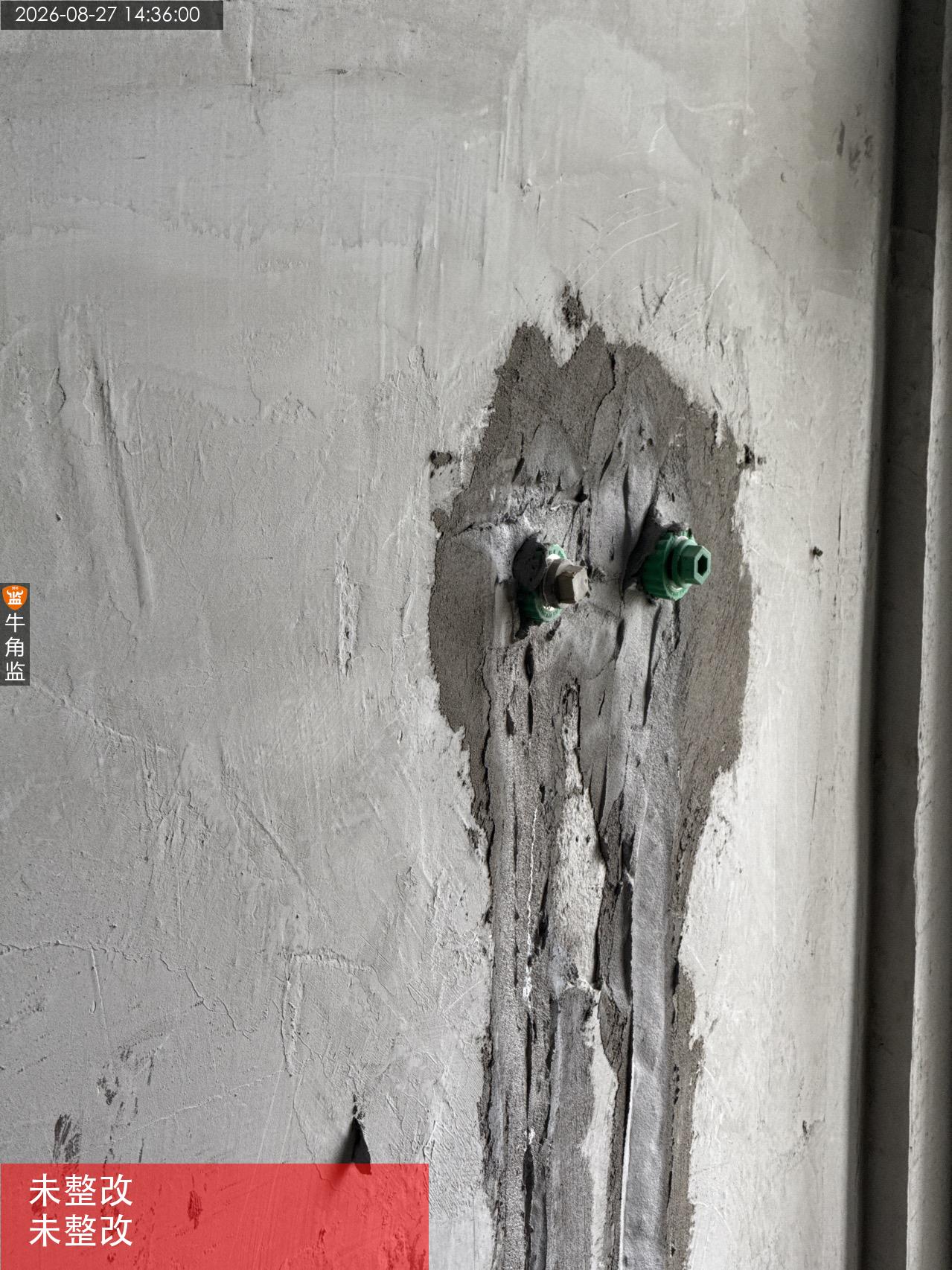

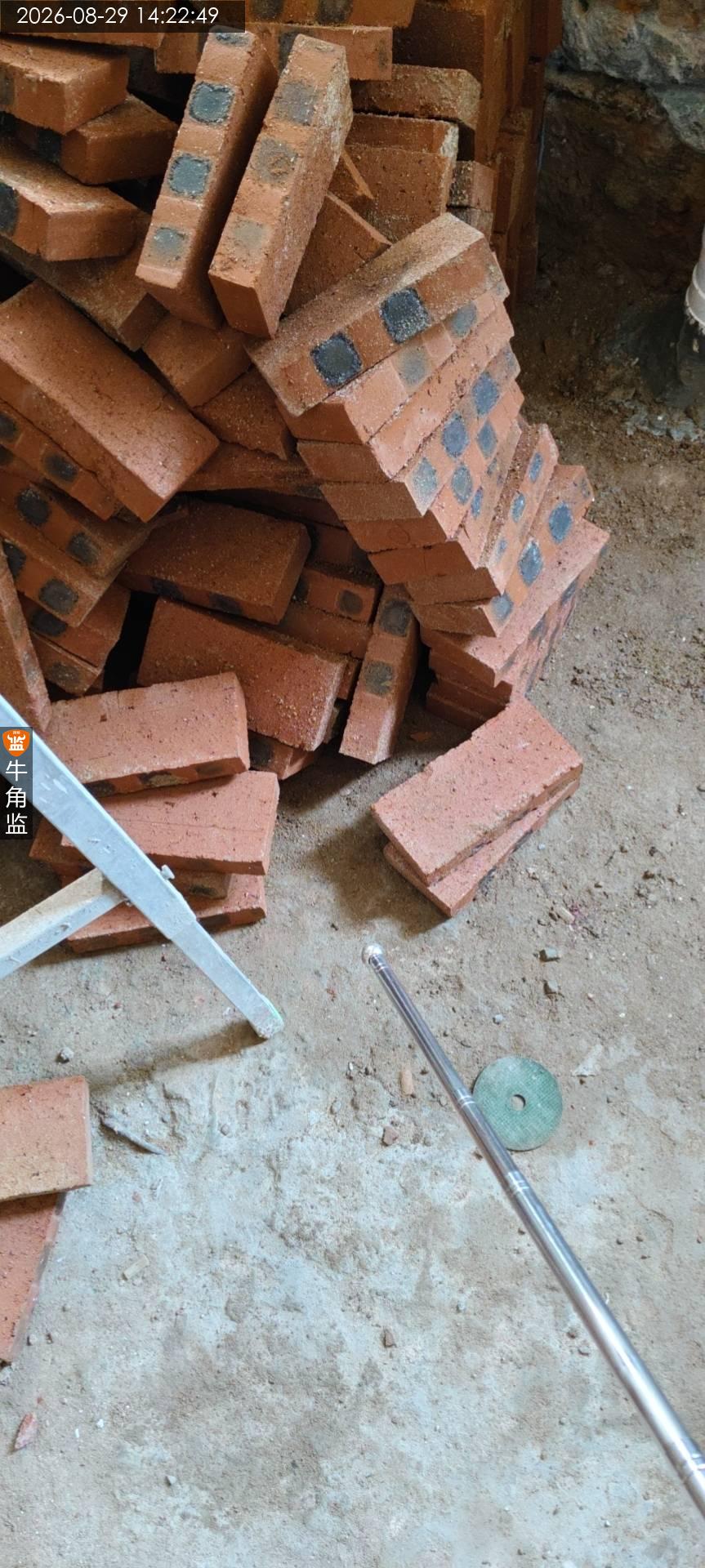

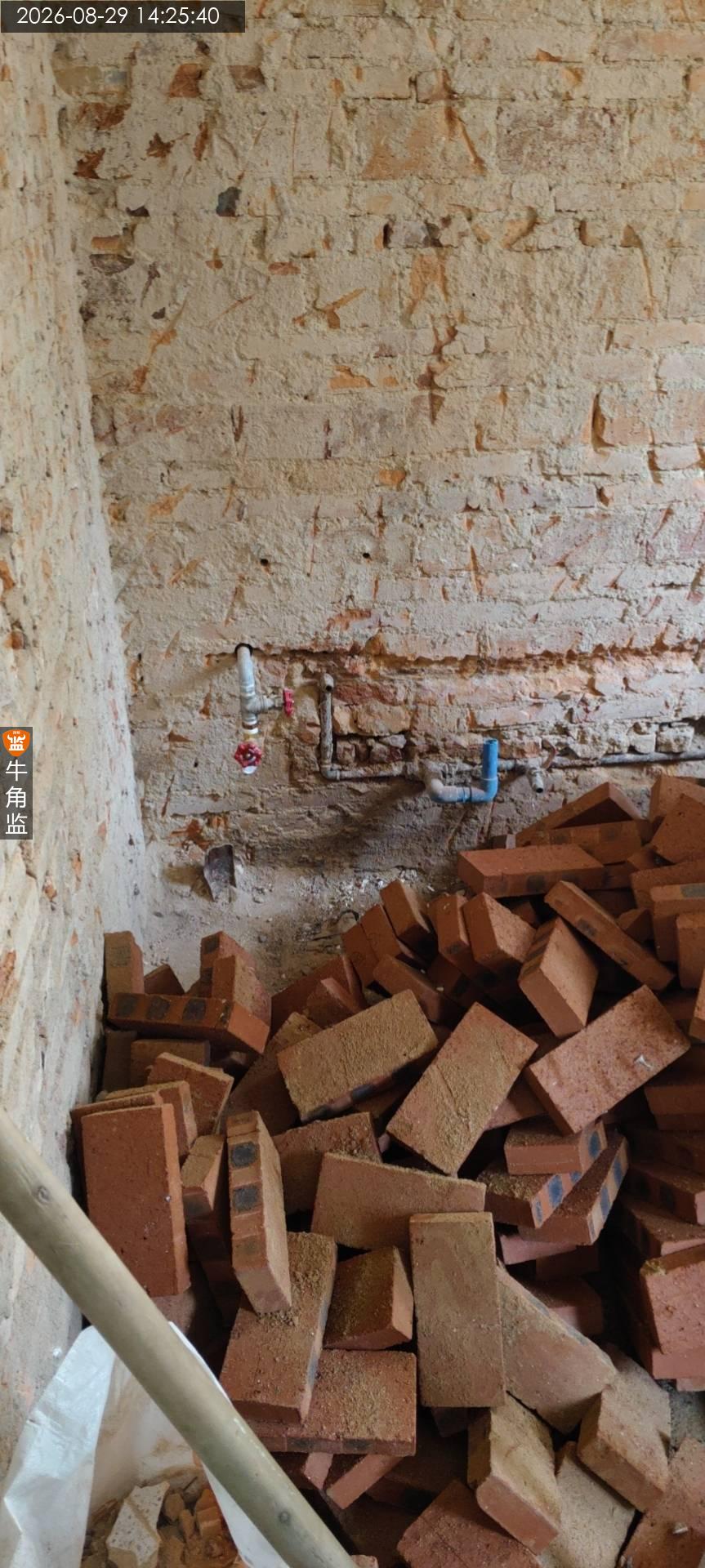

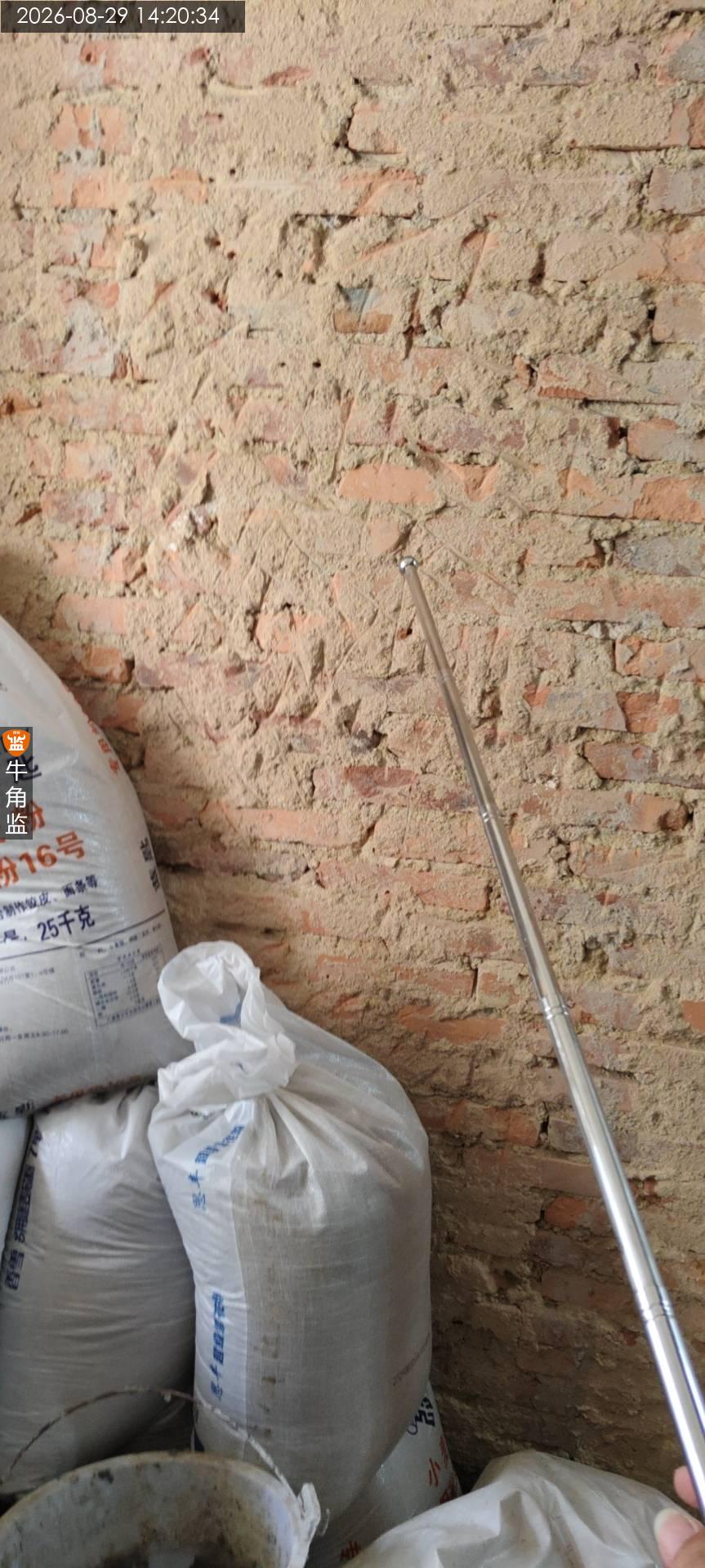

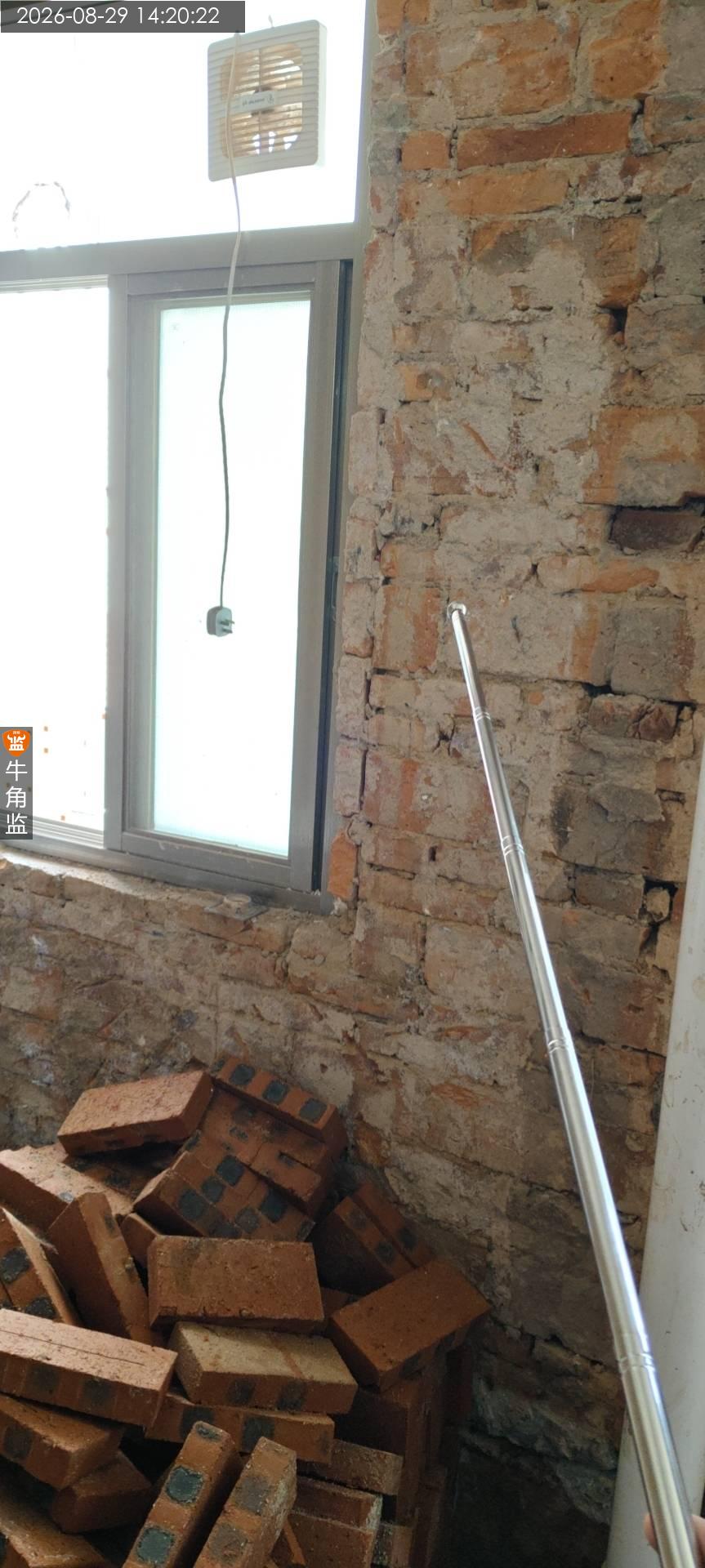

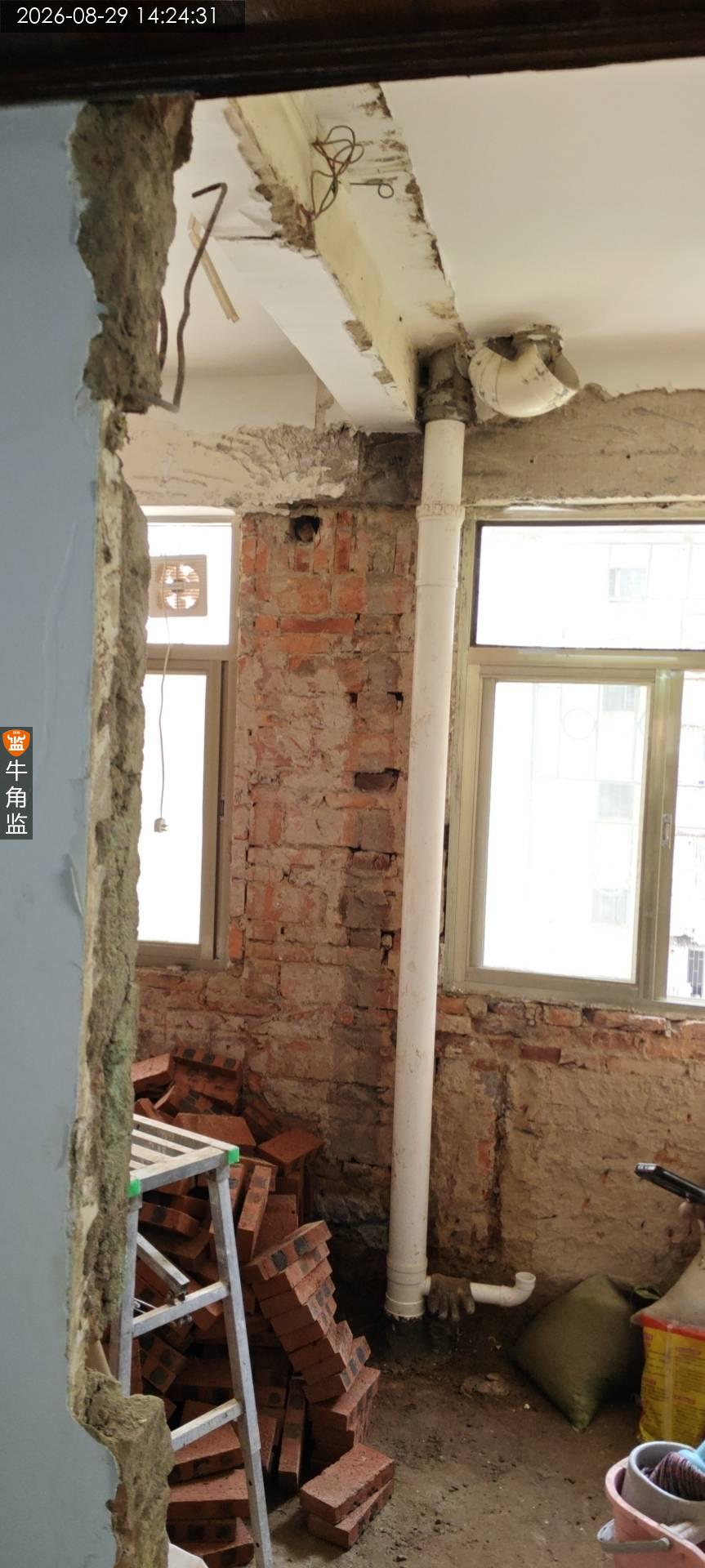

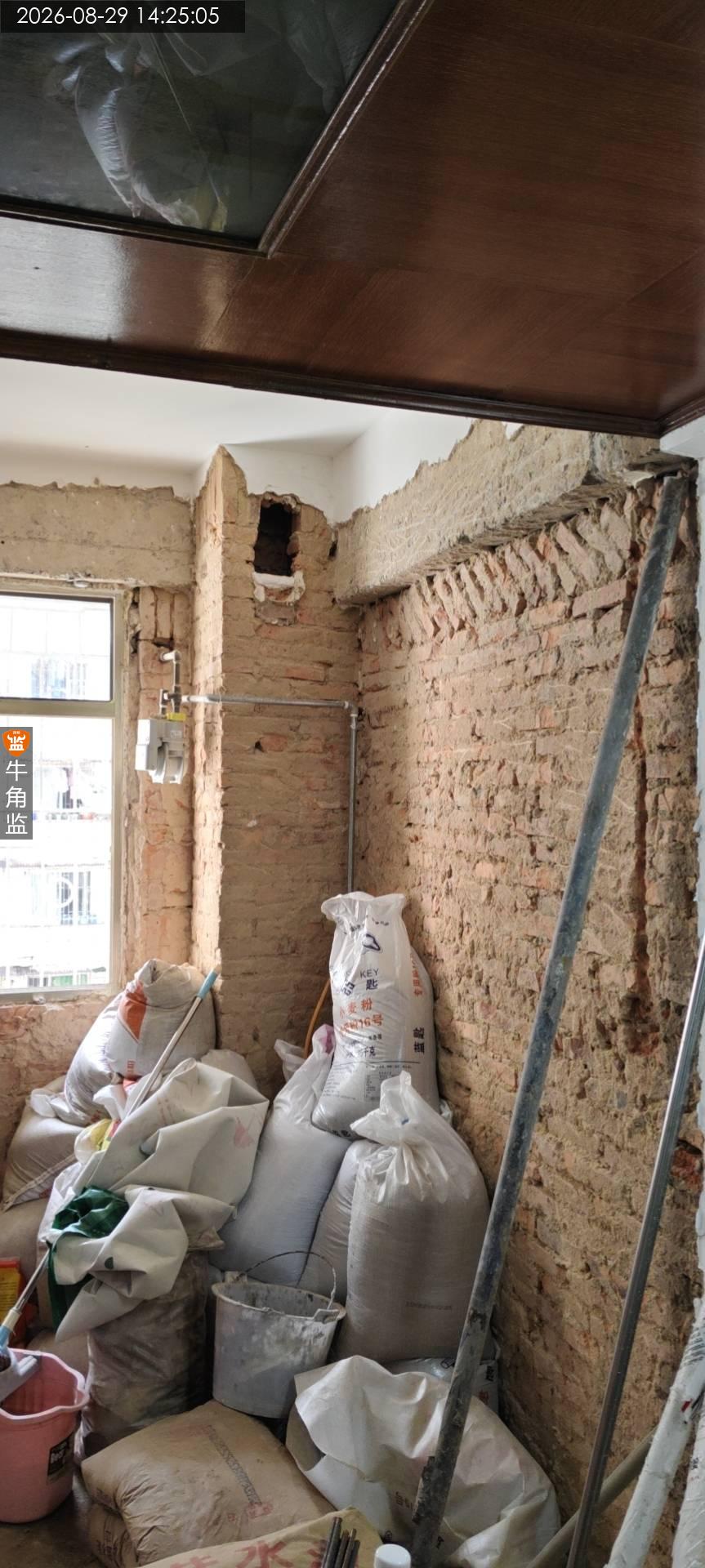

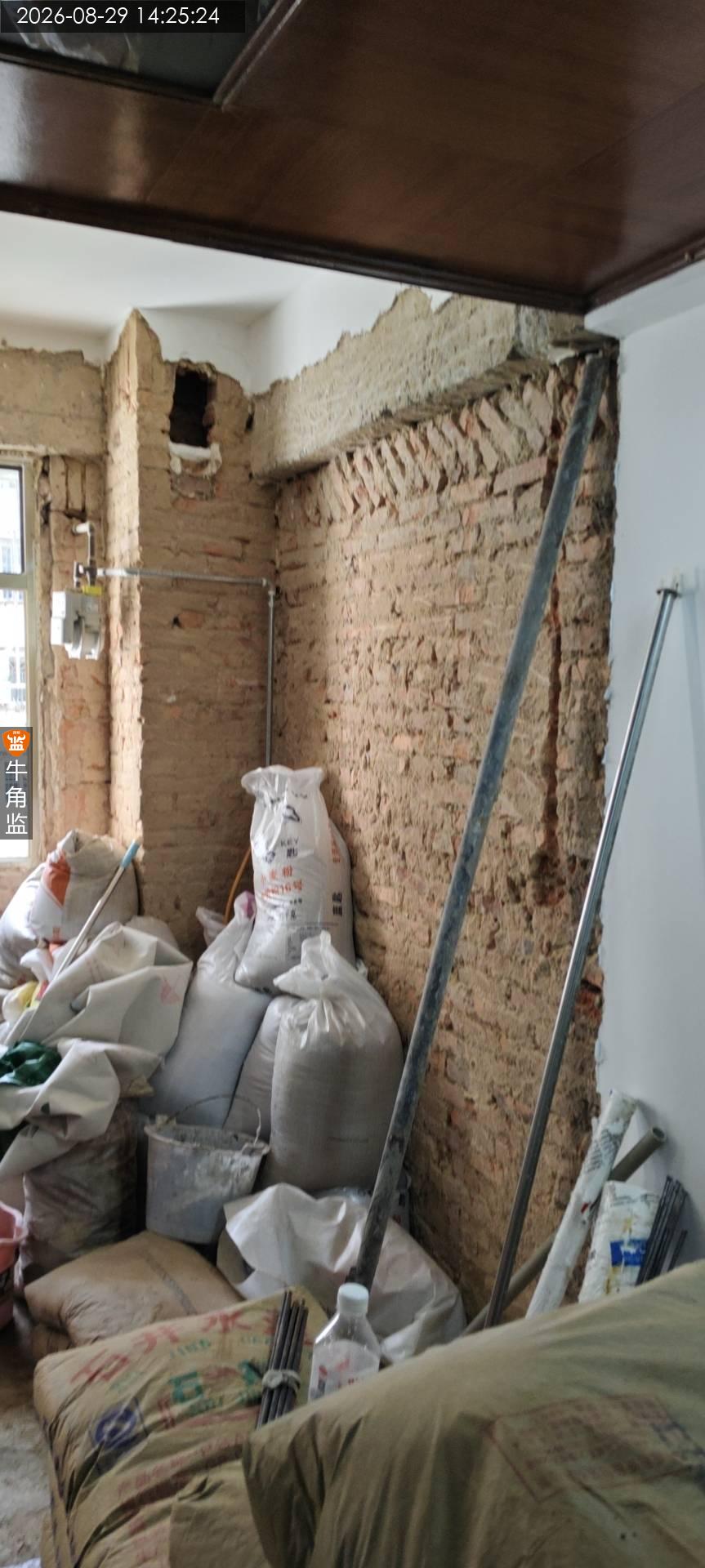

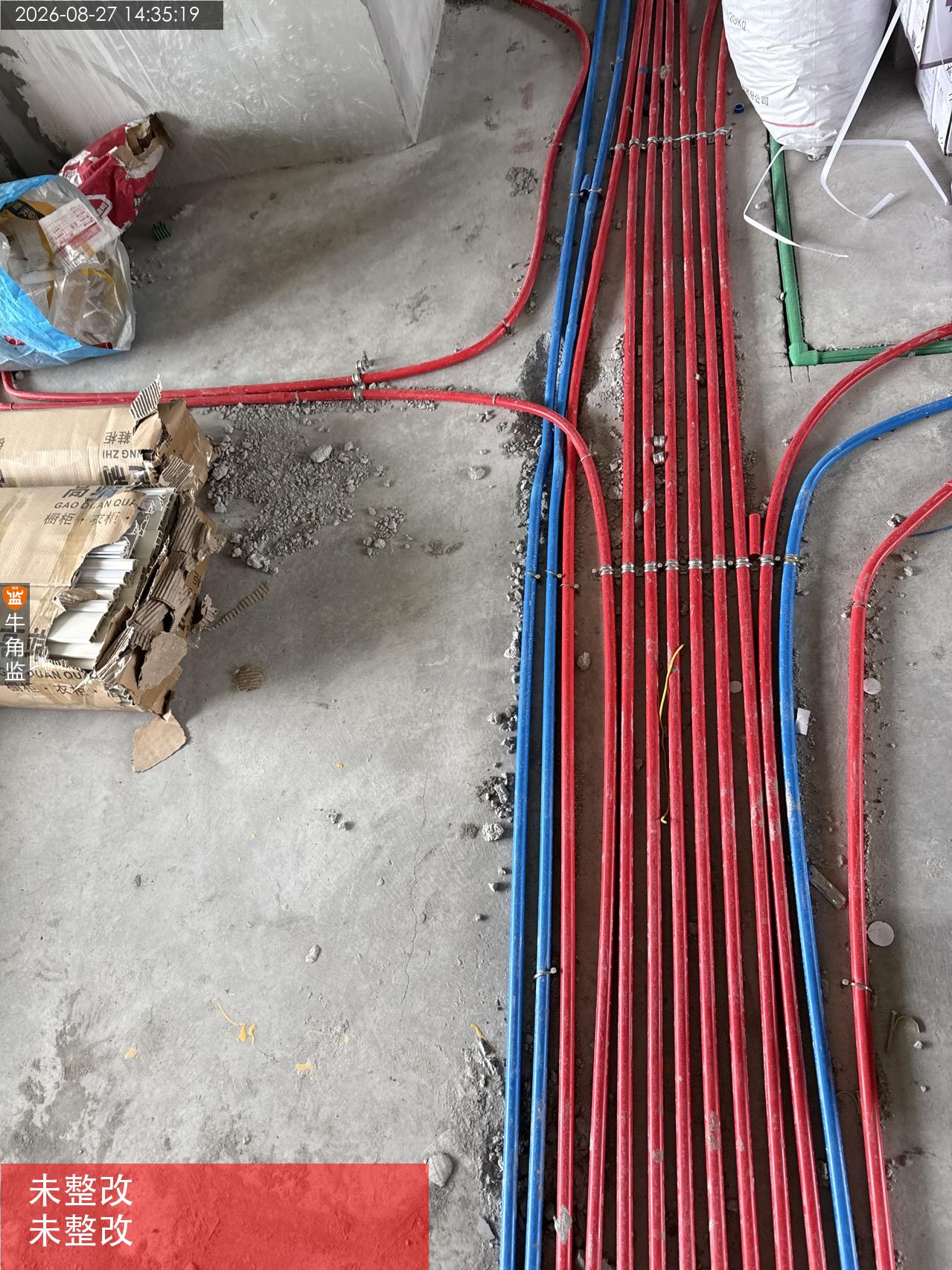

本次打拆验收情况如下: 一、往期隐患未整改 二、现场无人施工 三、本次打拆验收报告总结: 1、厨房卫生间更换排污管立管后仍然有渗漏痕迹!;整改建议:使用封堵新旧管接口,后续继续观察。确认无误后再包管施工 2、卫生间原废弃管道未拆除! ;整改建议:继续拆除废弃水电管! 后期施工建议: 后续施工注意事项 1、 确保砌筑的基层干净、平整、坚实,提前湿润基层,新旧墙体接口处需拆除至砖面层。 2.、砖在使用前要适当浇水湿润,避免吸收砂浆水分。 3、控制好砂浆的配合比,保证其和易性与强度。 4. 用水区域新砌墙体地梁打底高度不低于20公分,有地暖高度不低于30公分。 5、随时用工具检查墙体的垂直度与平整度,及时调整。 6、准确预留门窗洞口等位置,尺寸要符合要求。 7、砌筑需要做好植筋 间距不超过50公分 必须使用植筋胶。 8、砌墙前注意先做好砌筑交底。 9、如果进行水电交底 需要通知所有厂家到场进行交接。 10、建议使用预拌浆砂浆。
2026-08-29

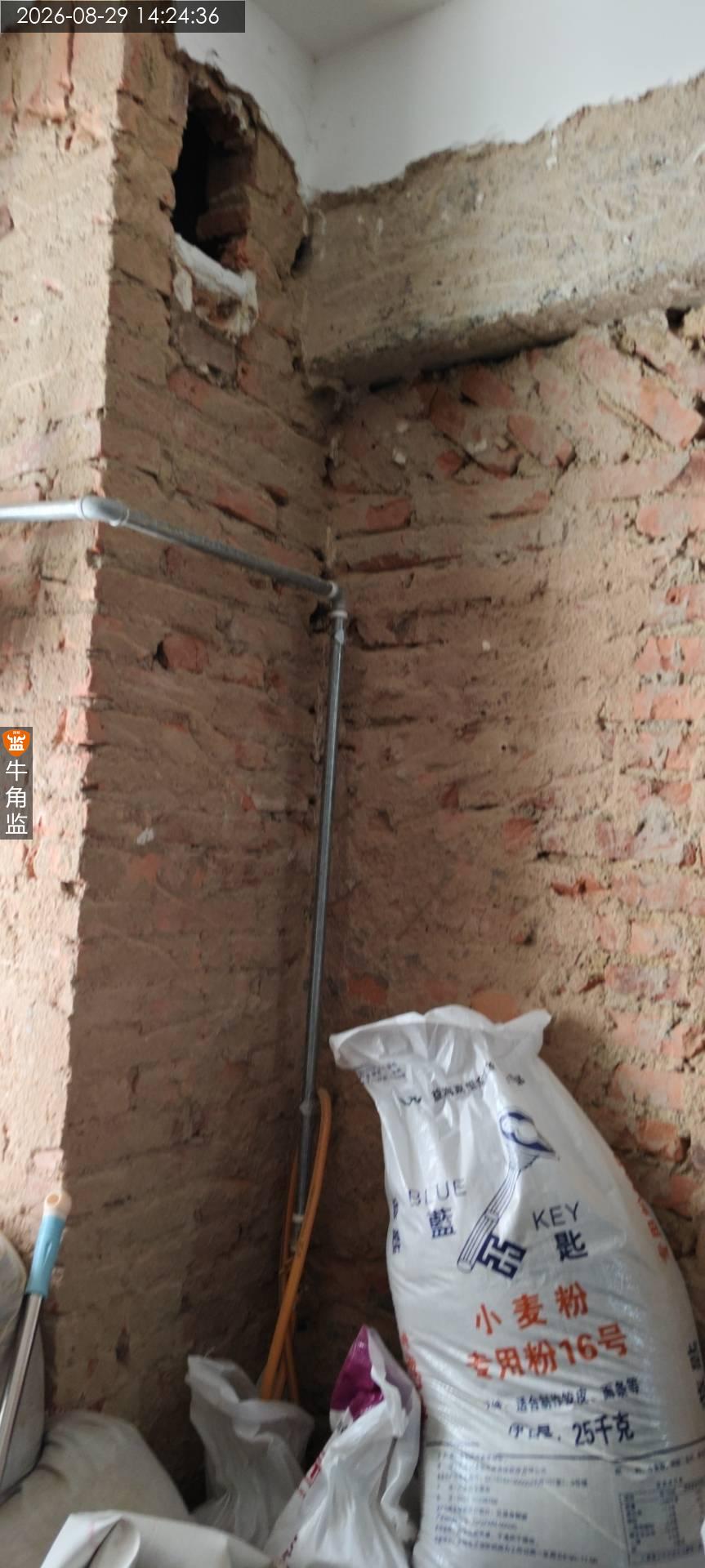

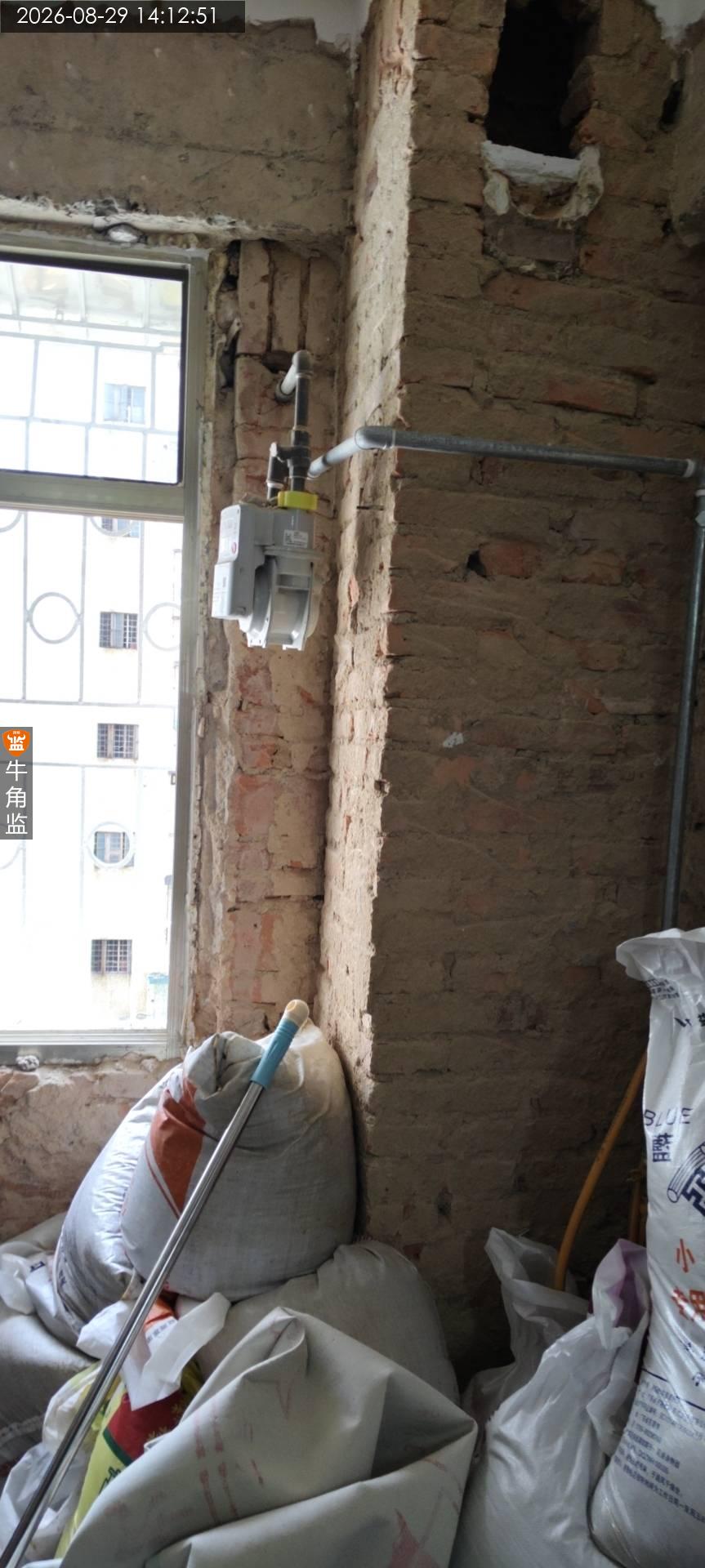

南海区雍********4620
设 计 师:未知
施工队长:王工
工地面积:109.00㎡
装修总价:0.00
本次评价:B
本次评语:

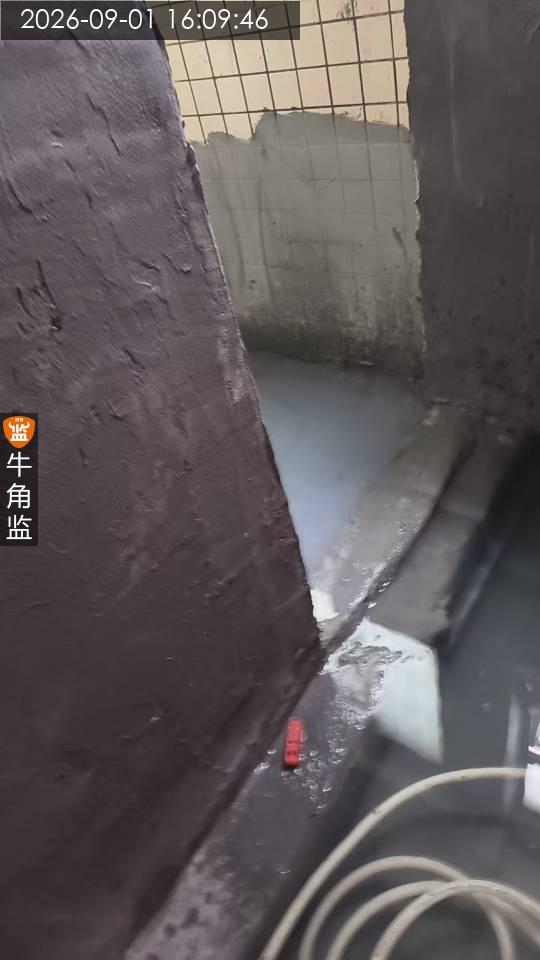

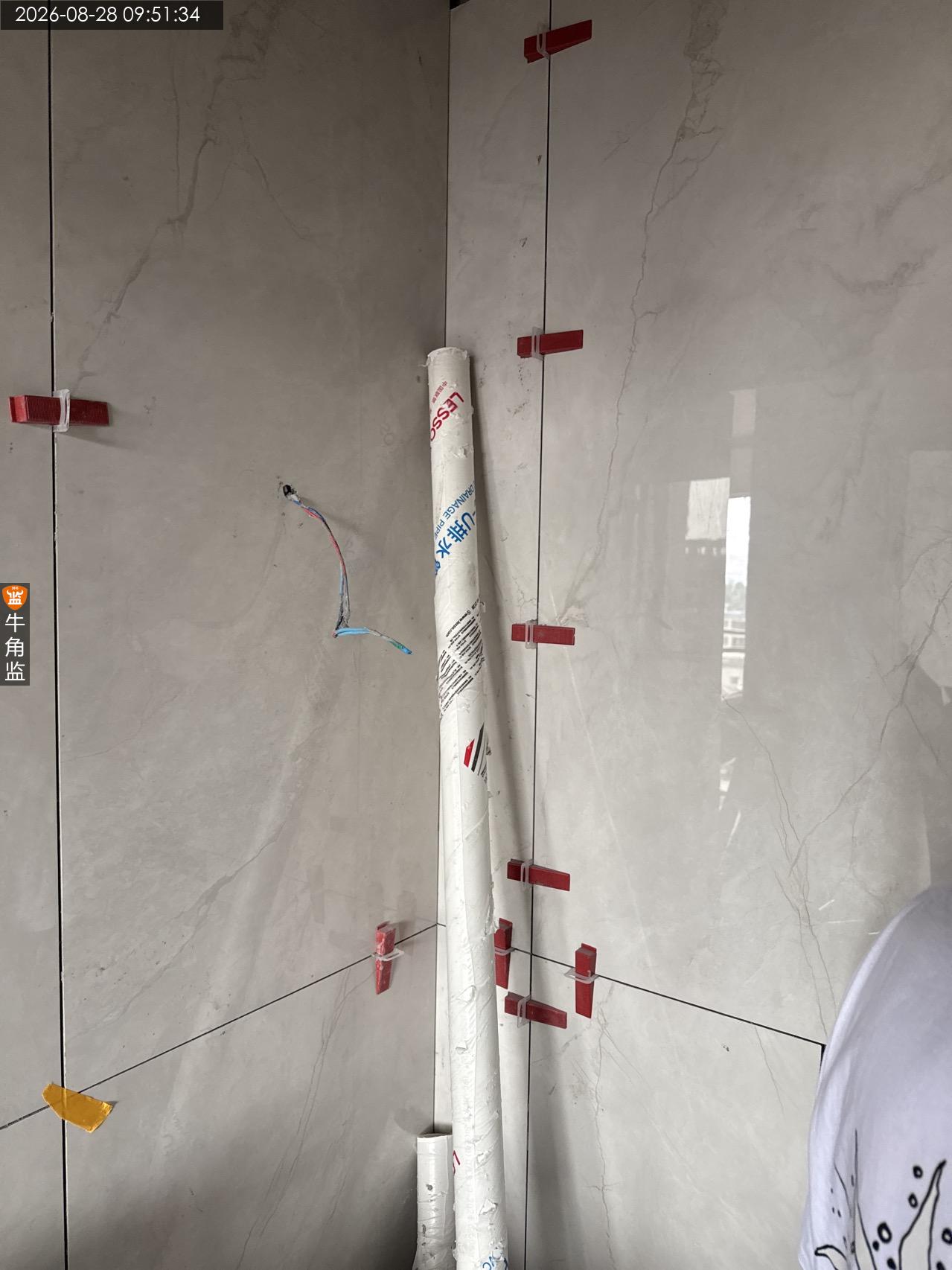

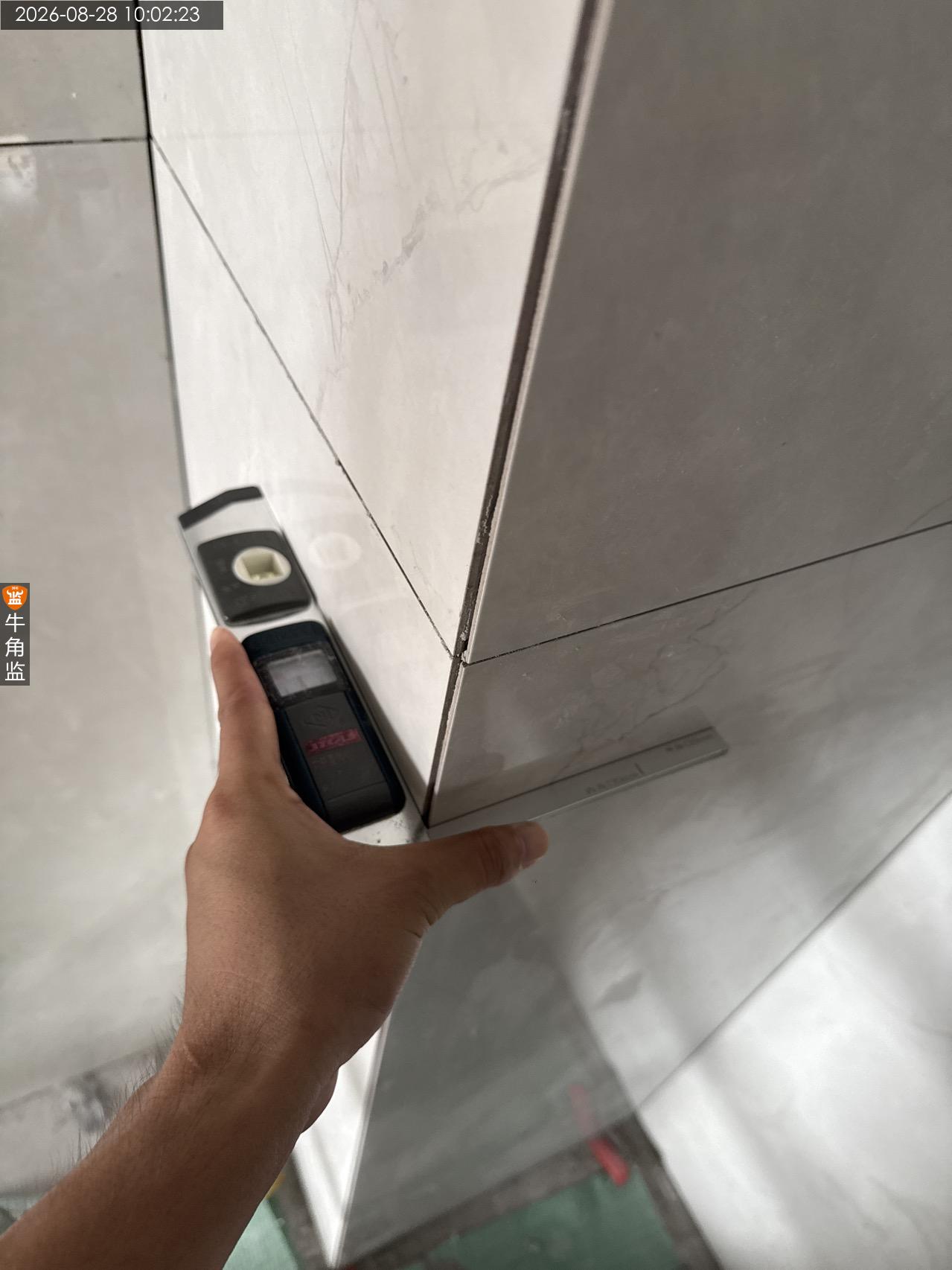

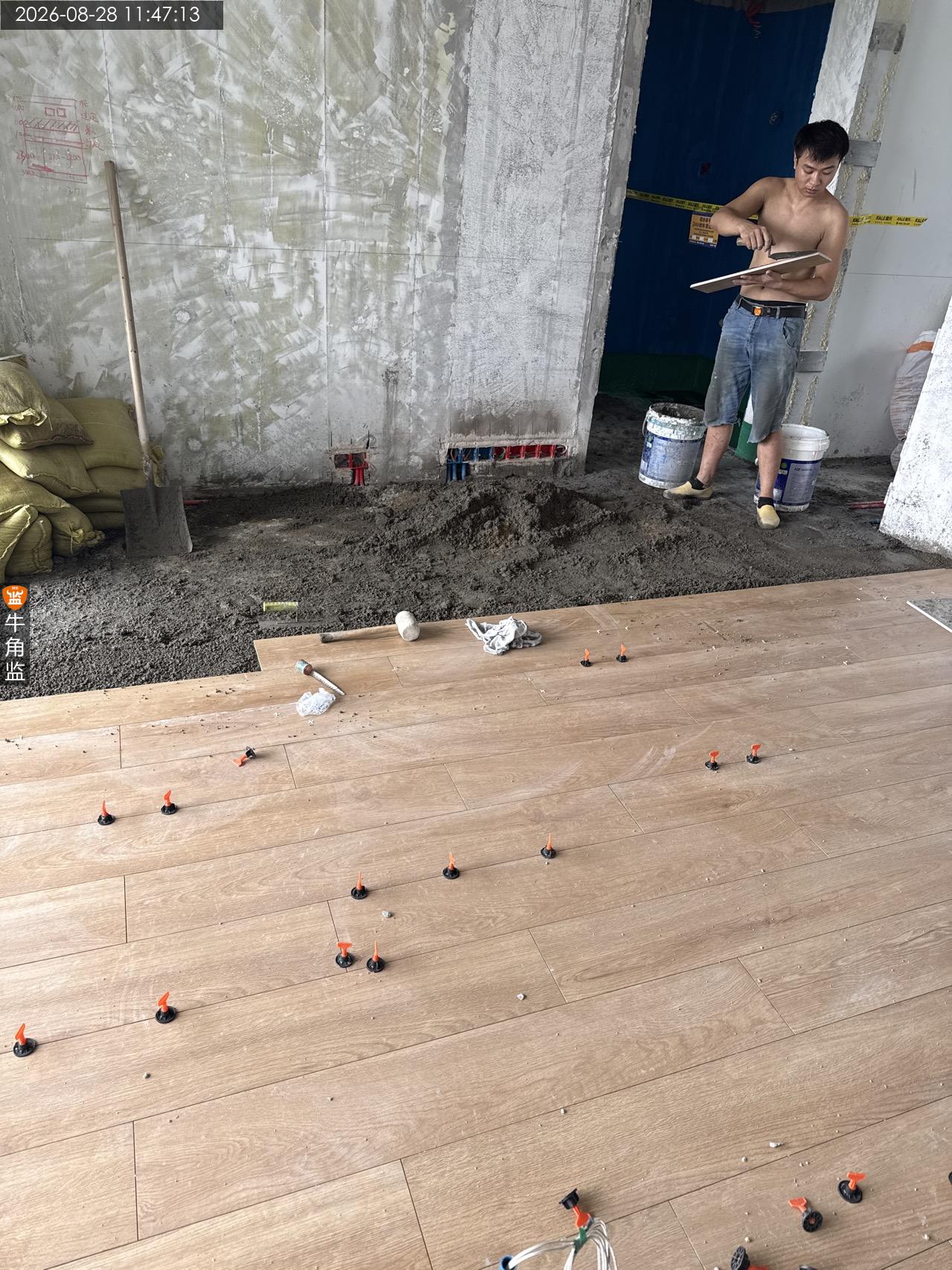

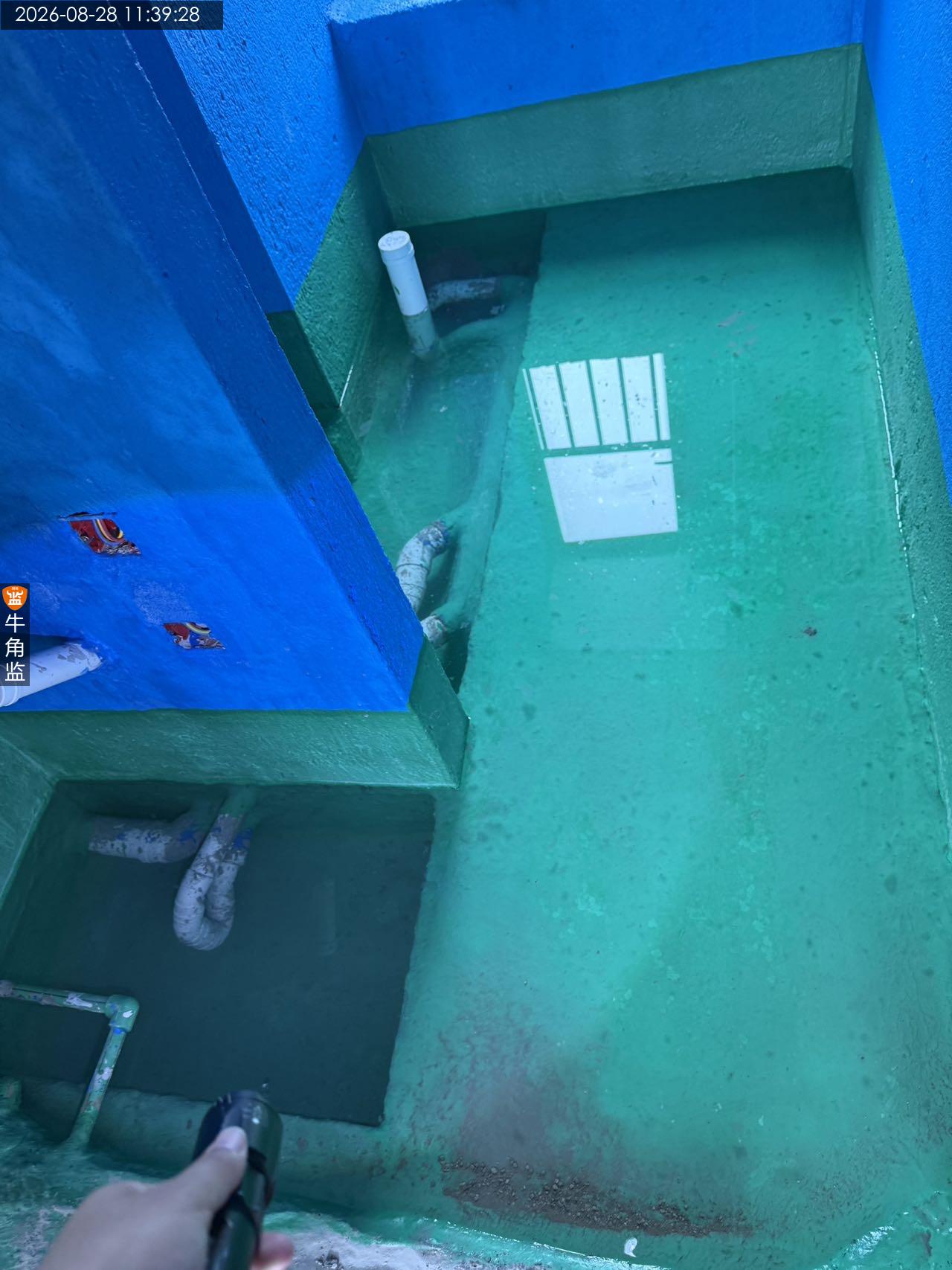

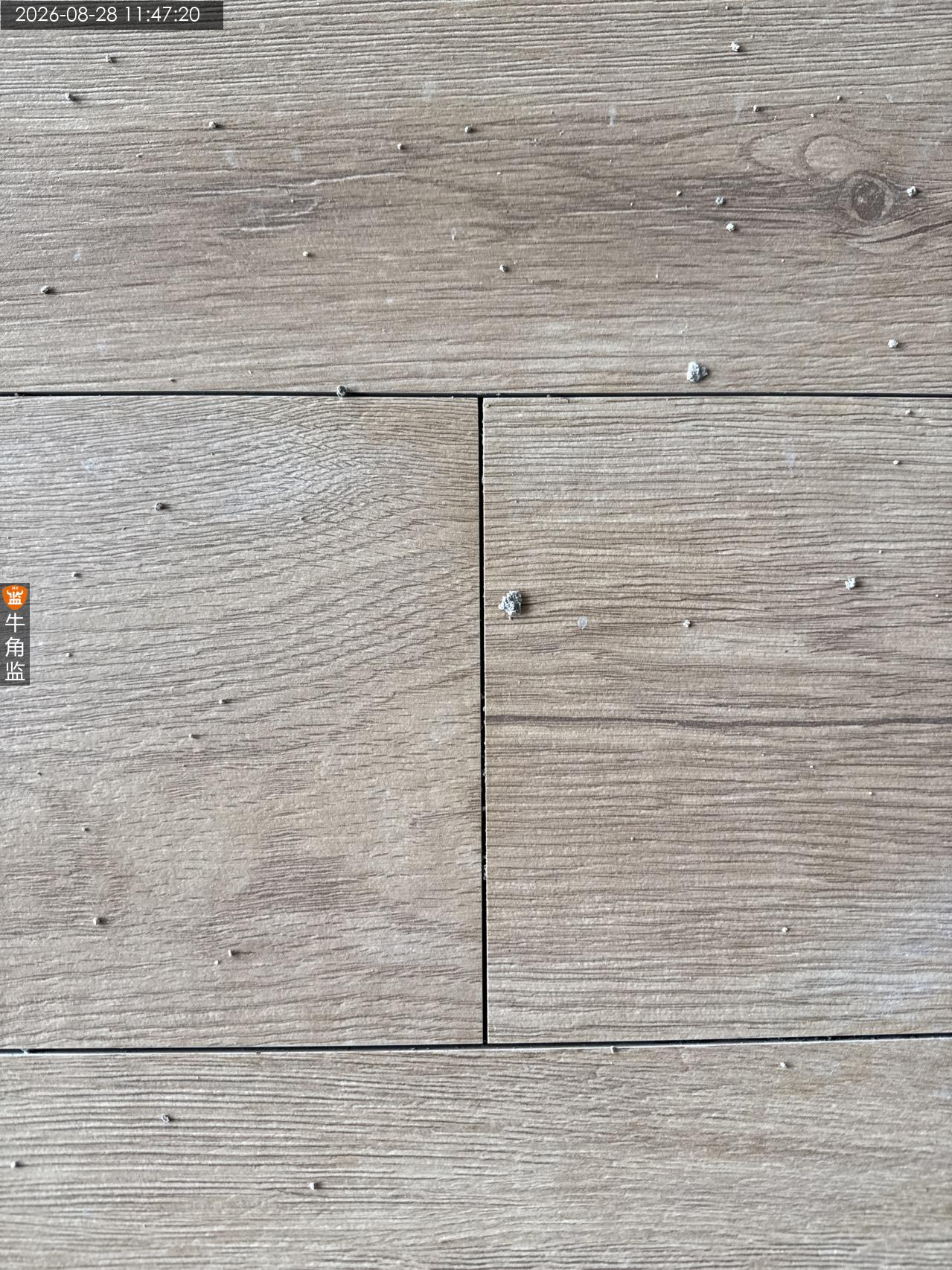

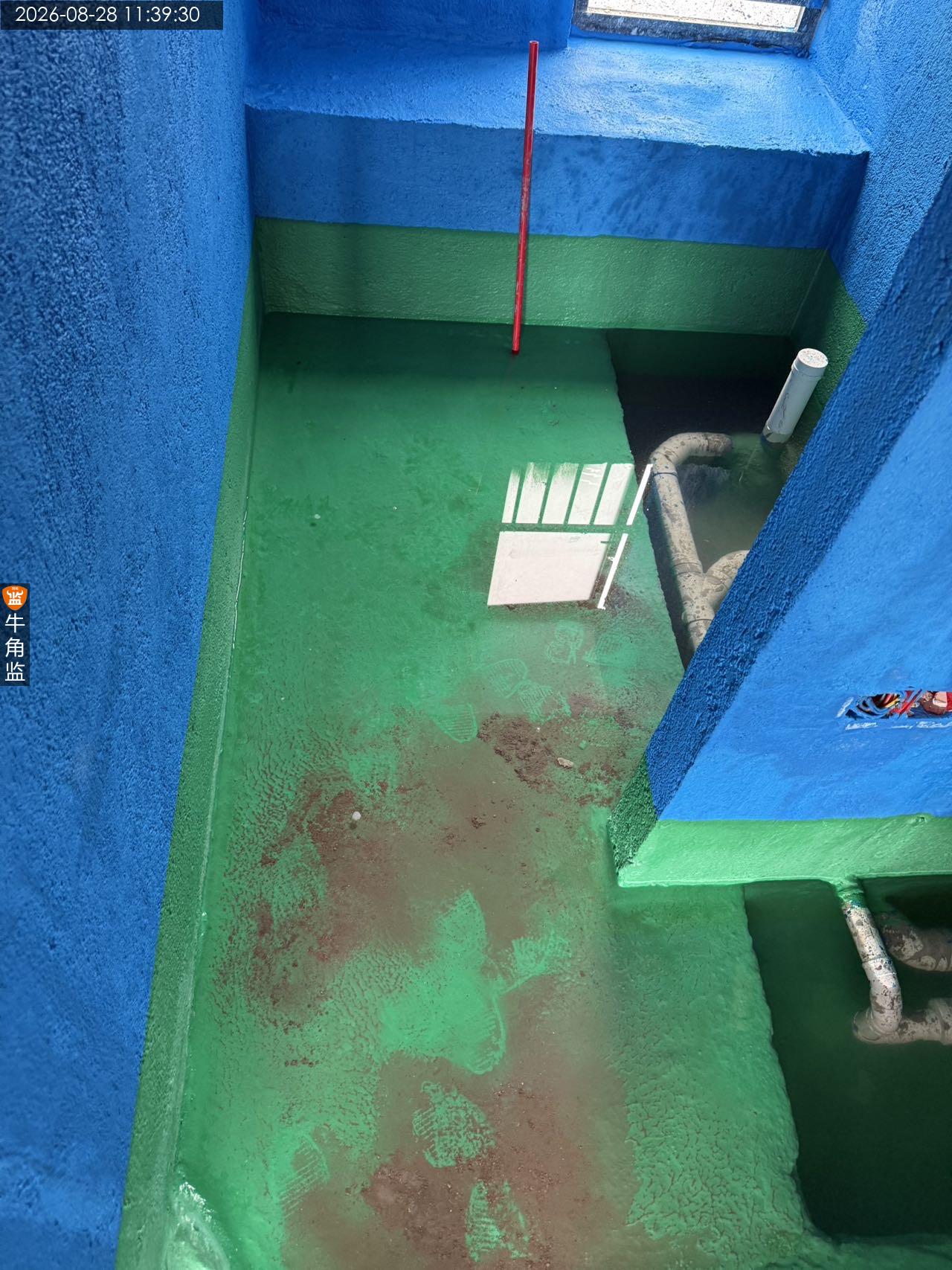

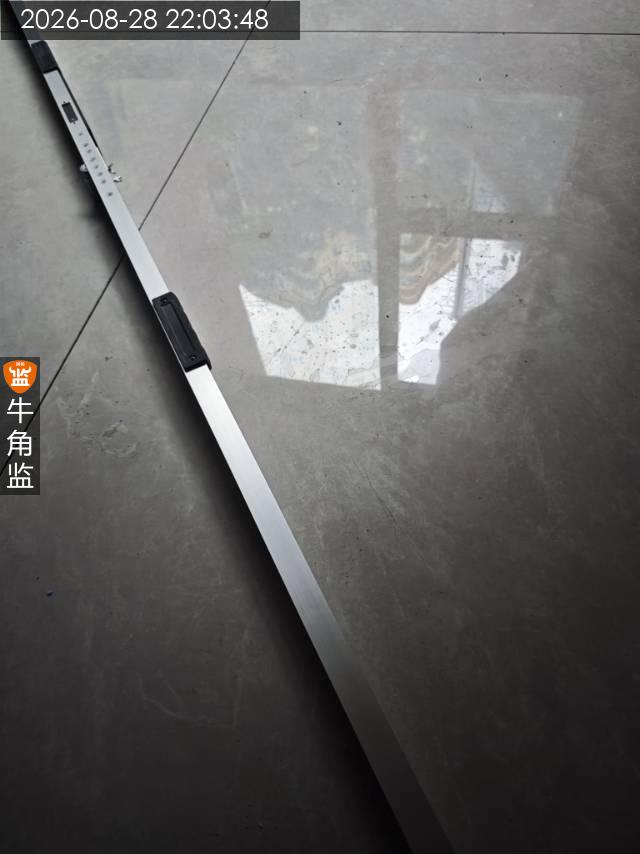

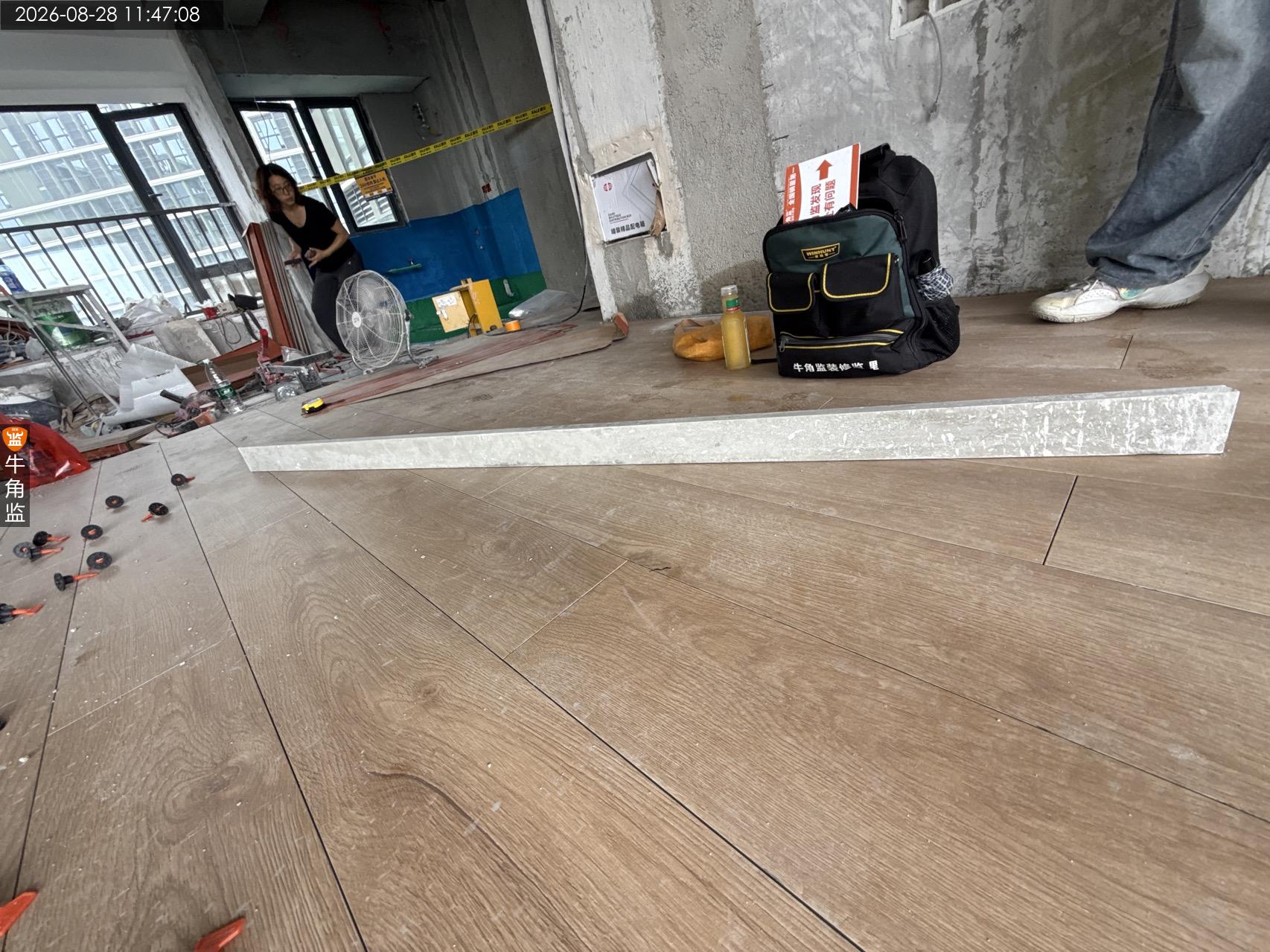

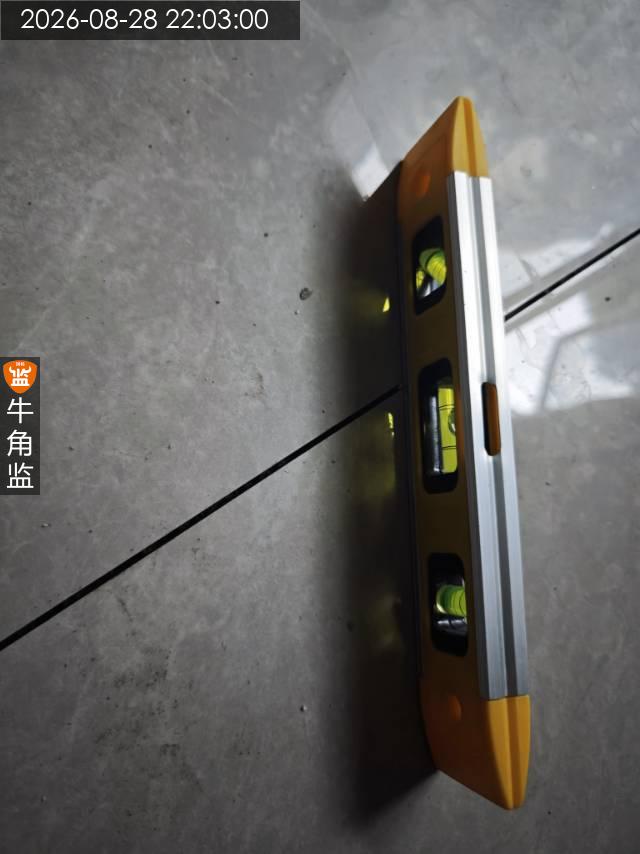

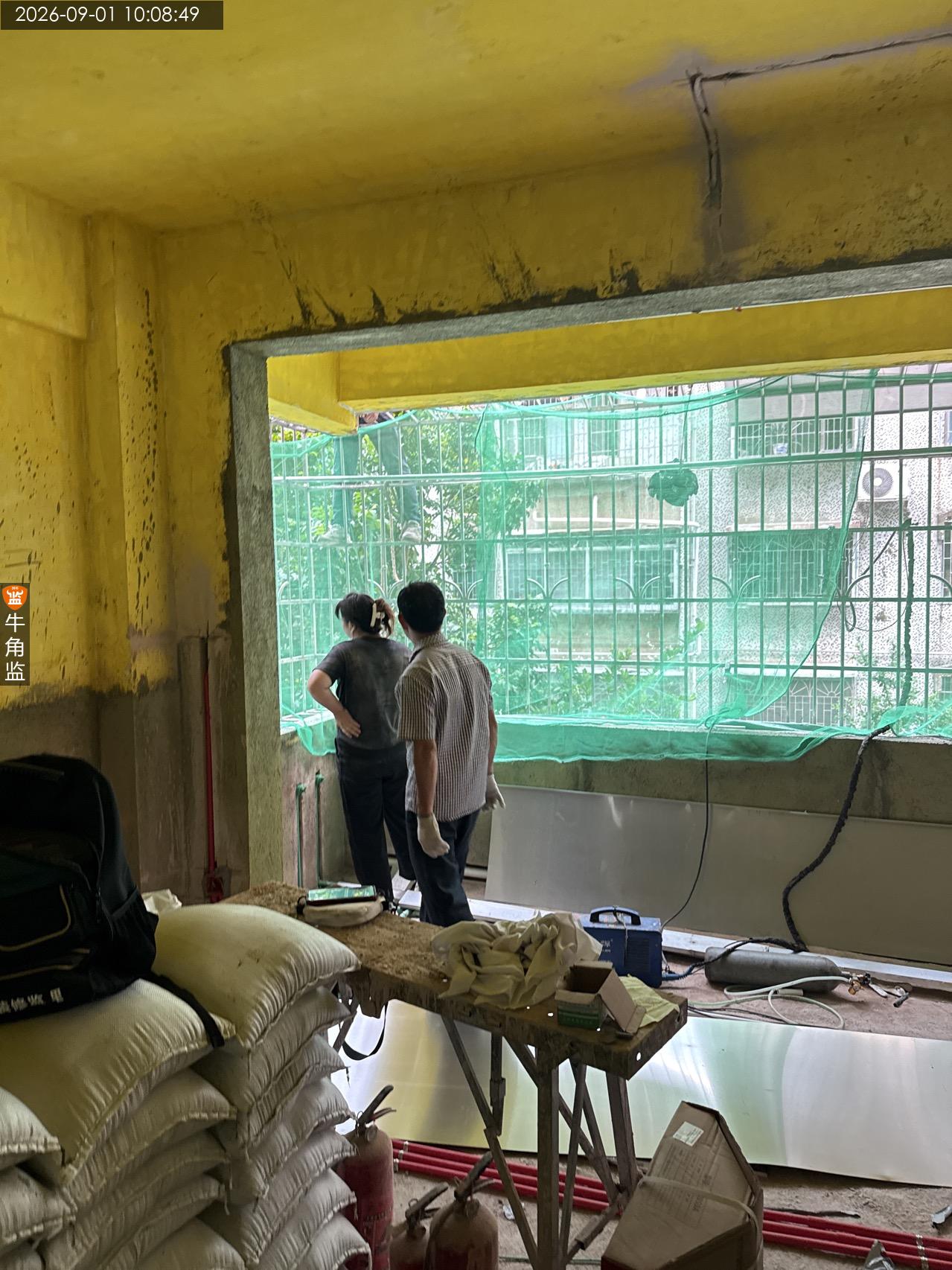

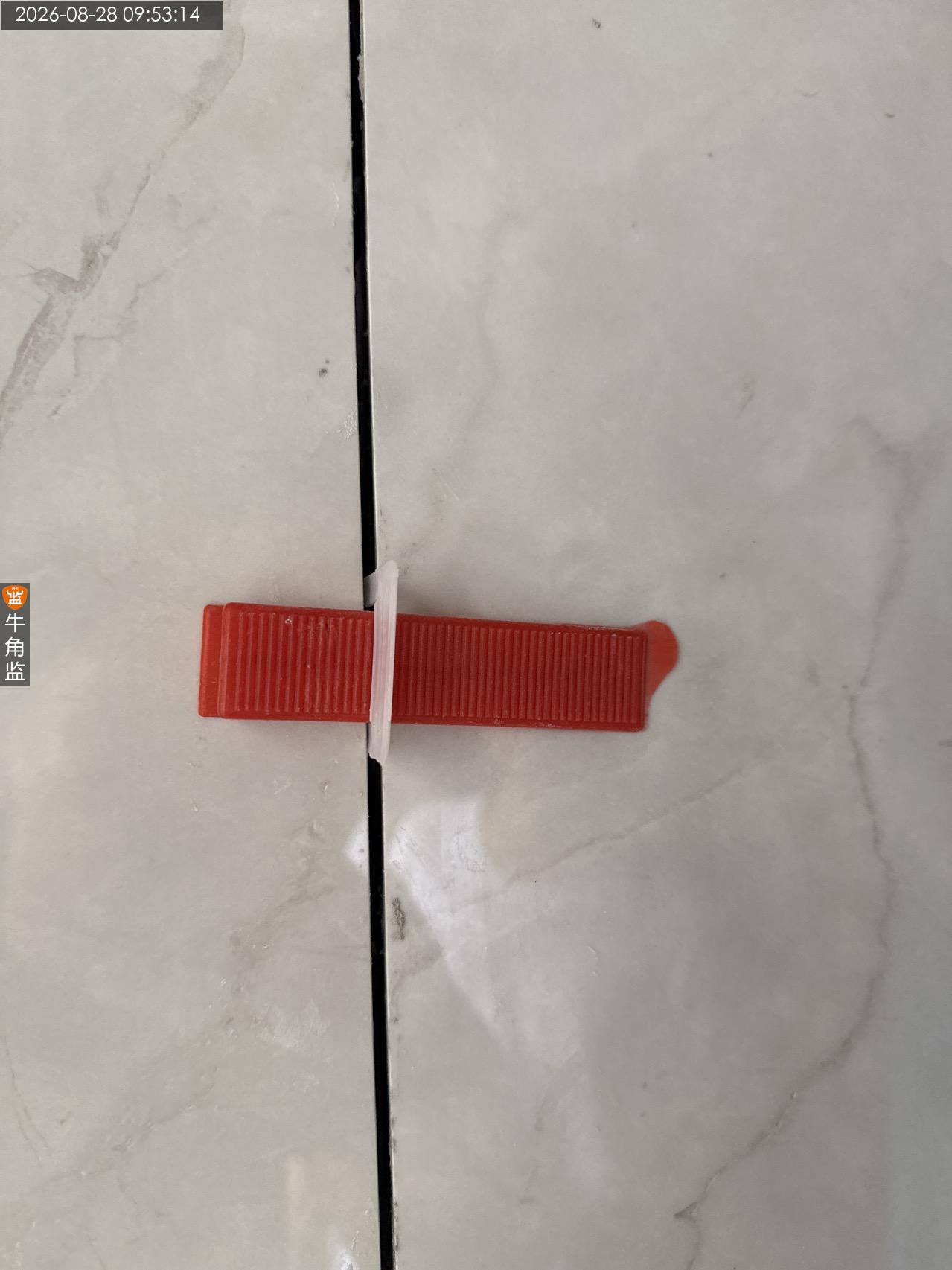

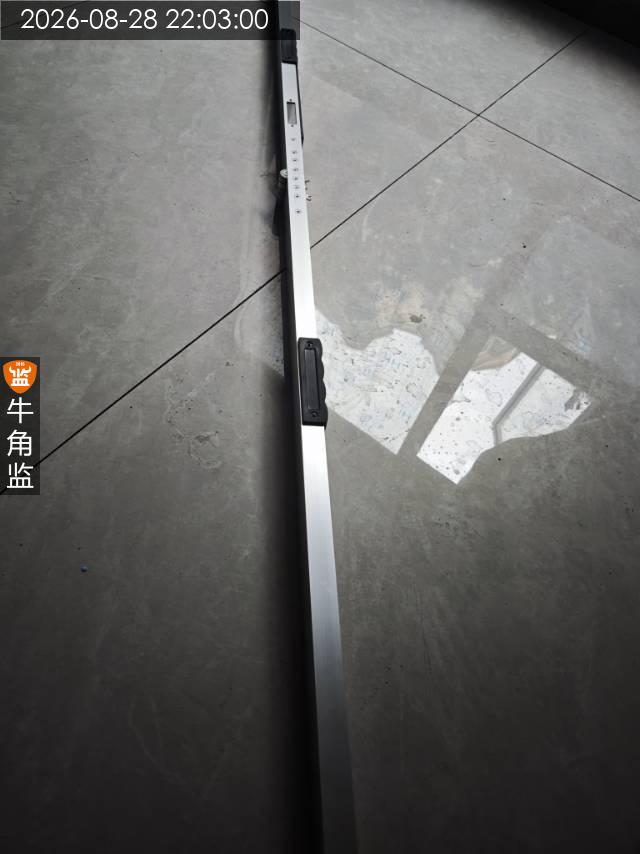

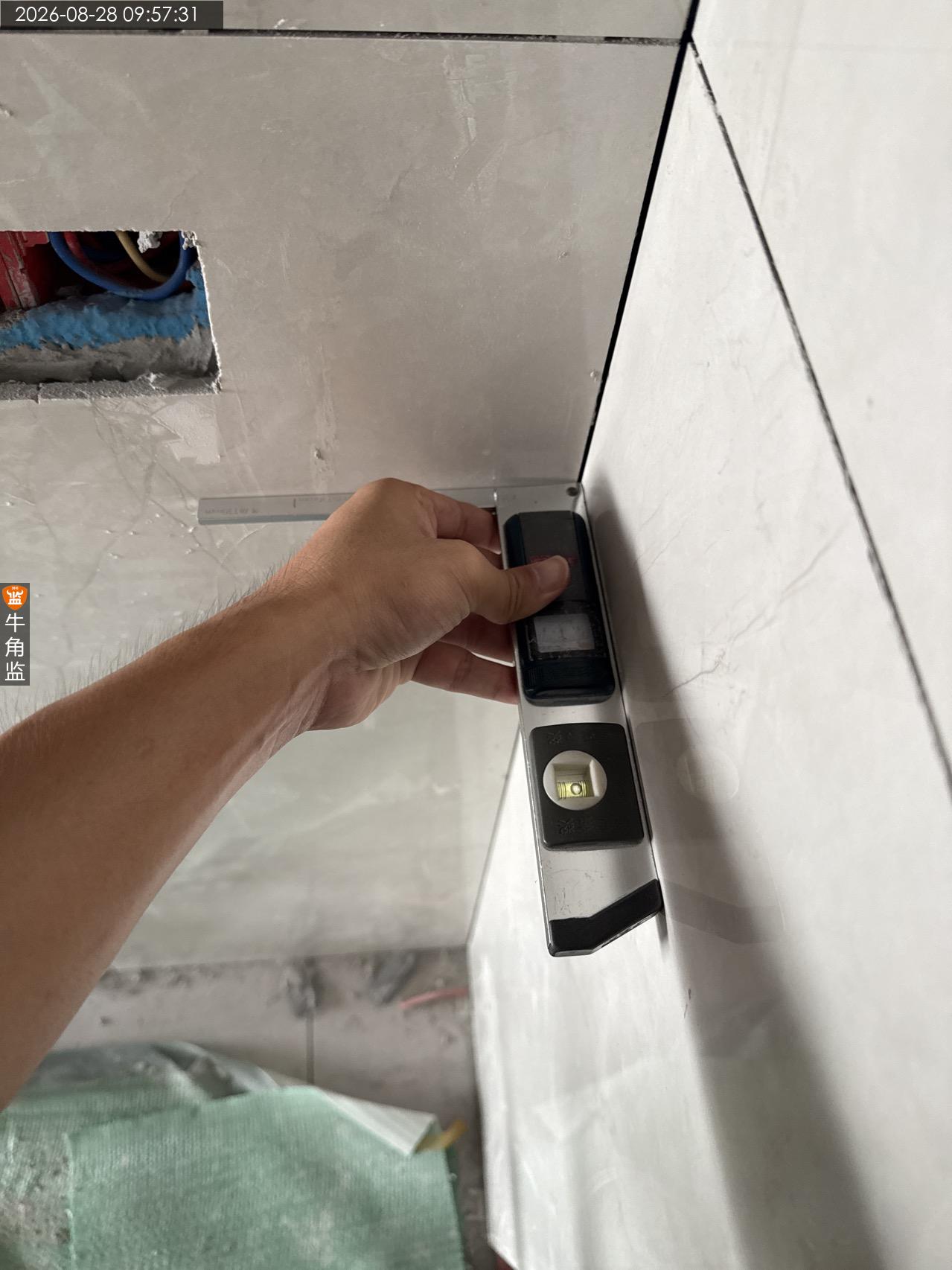

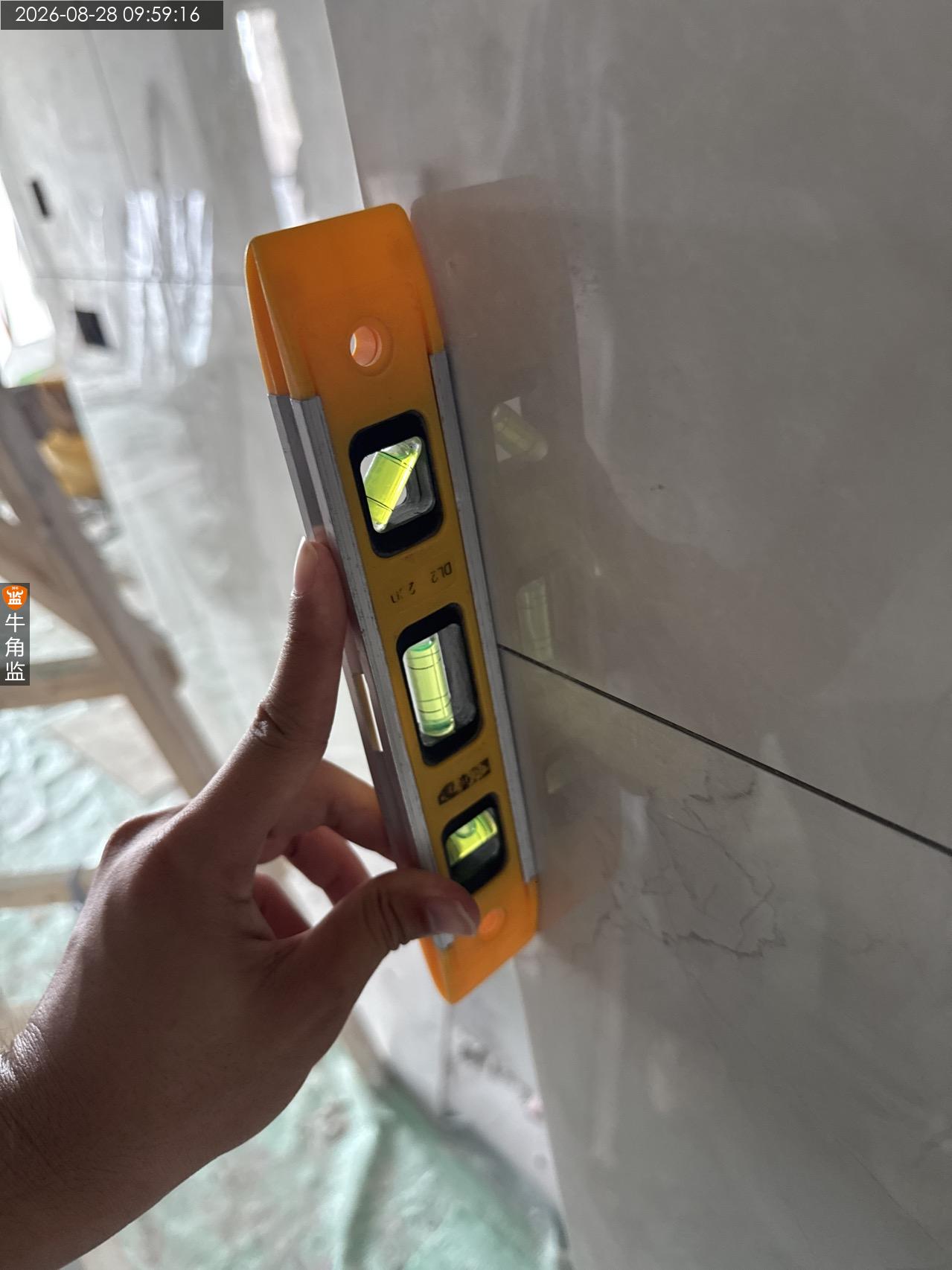

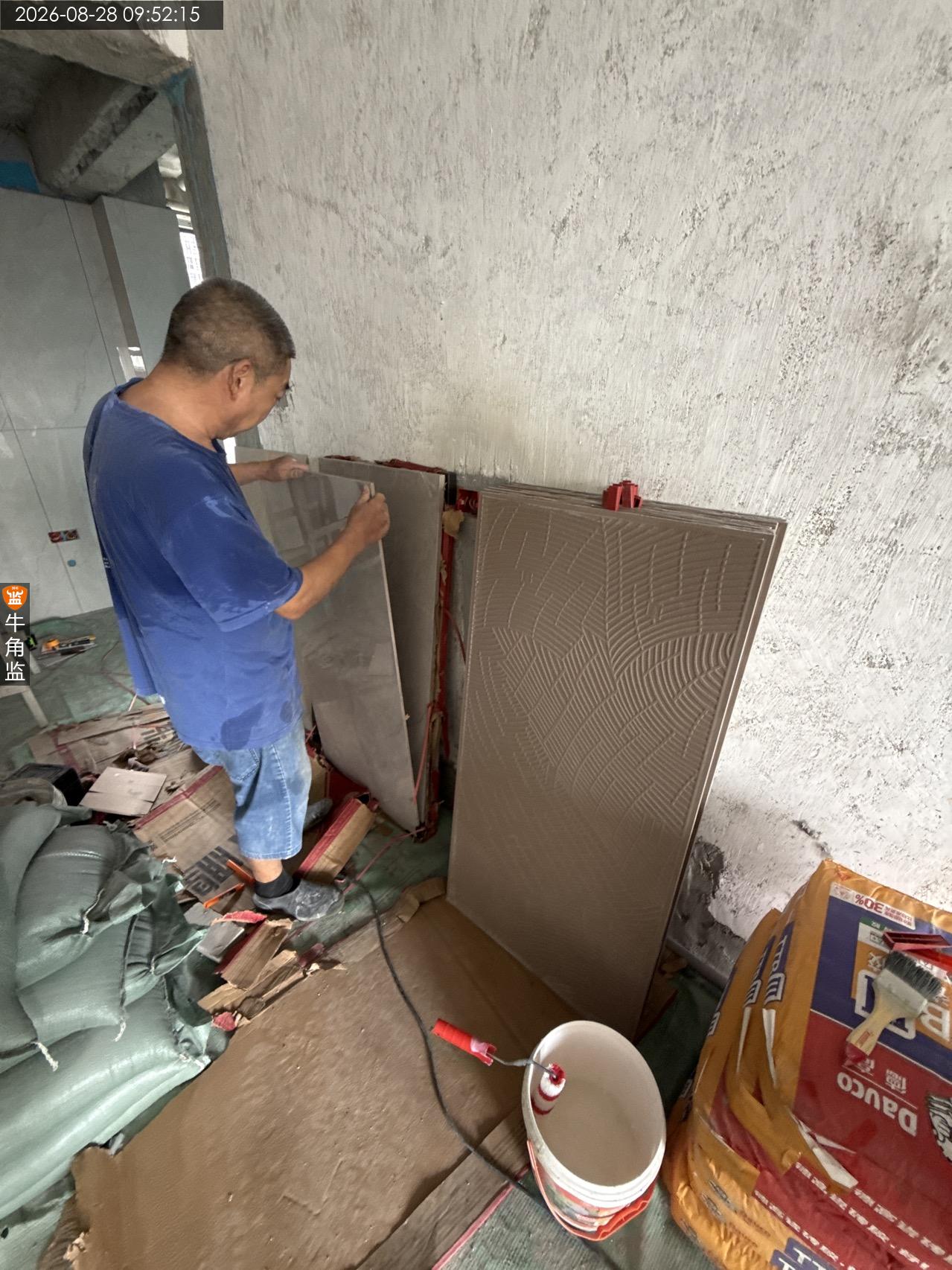

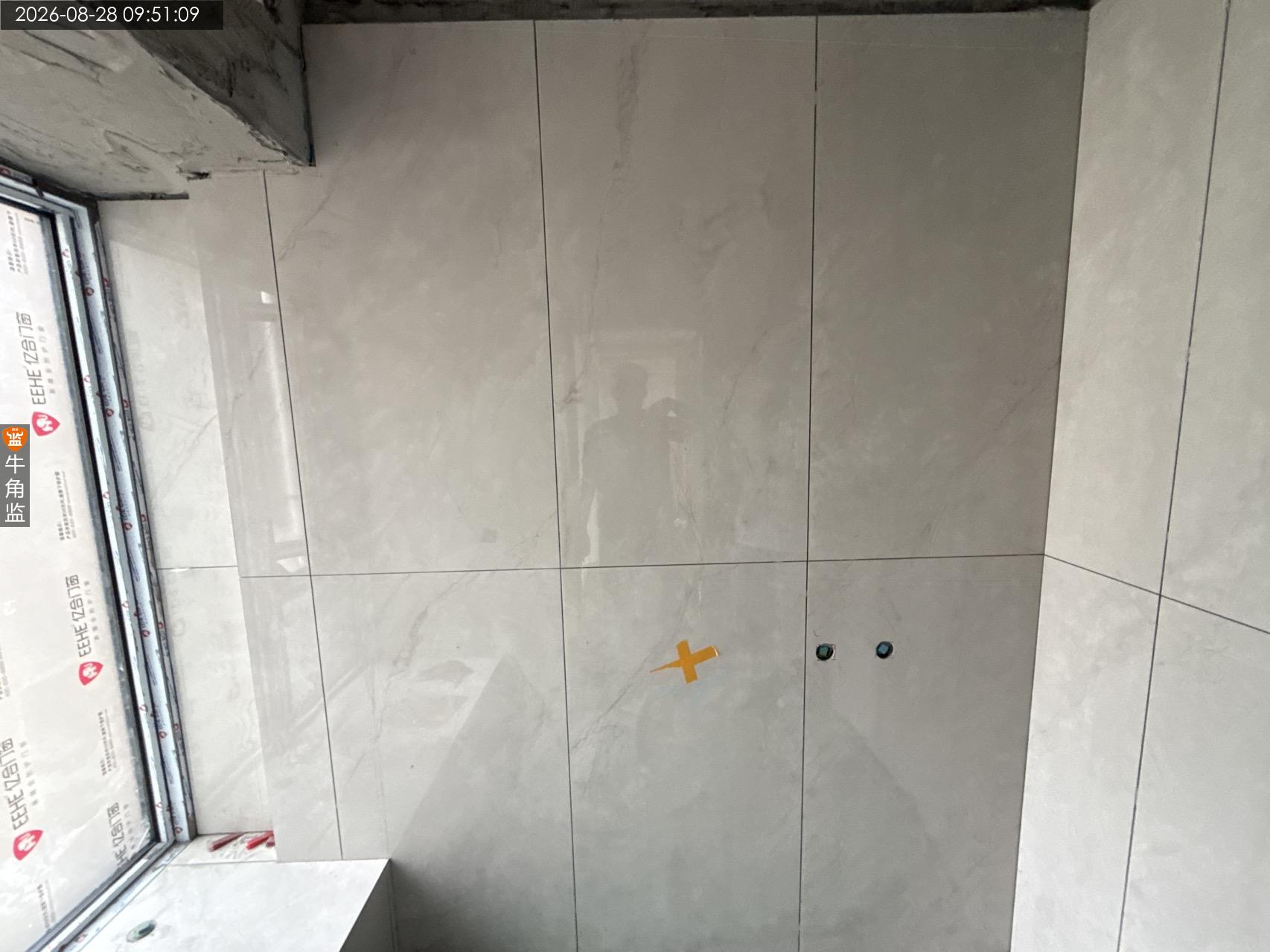

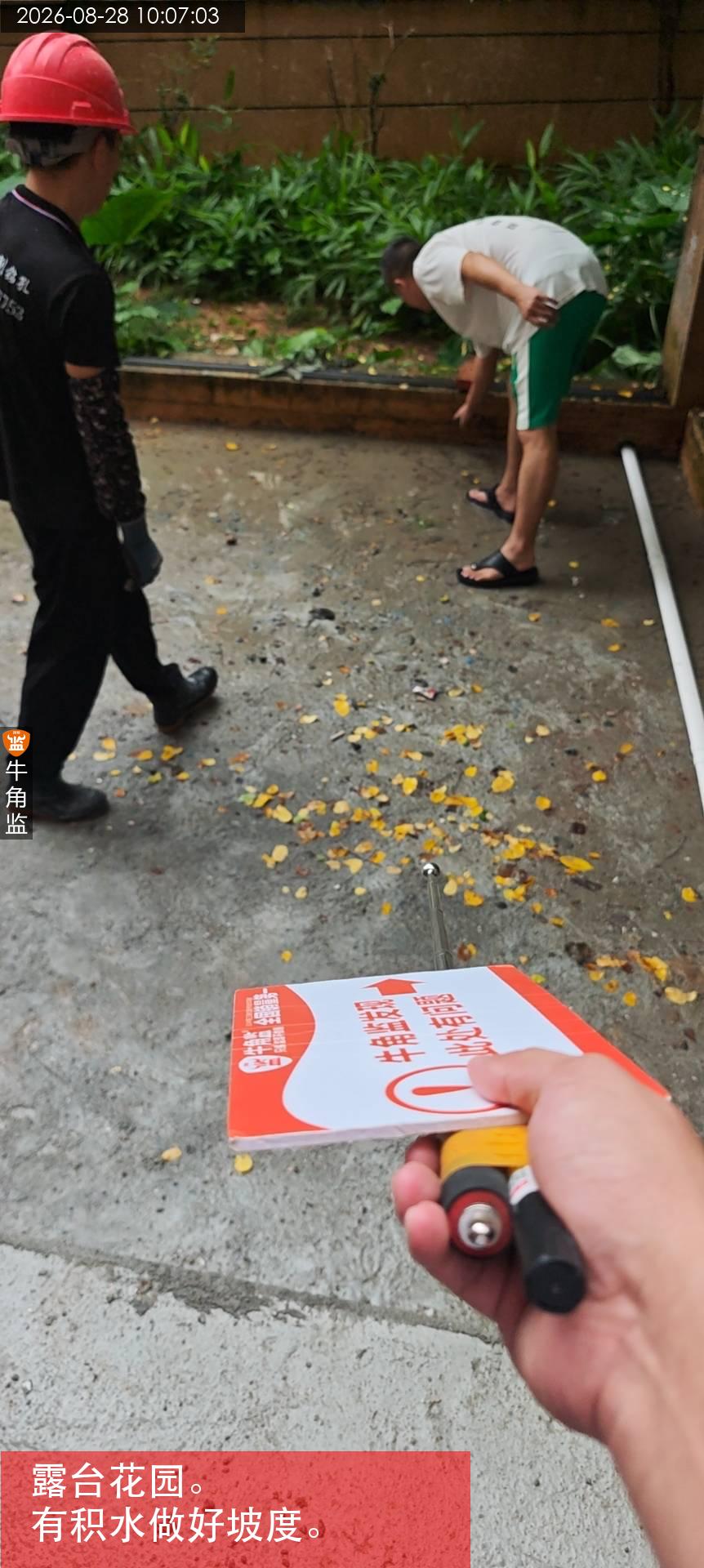

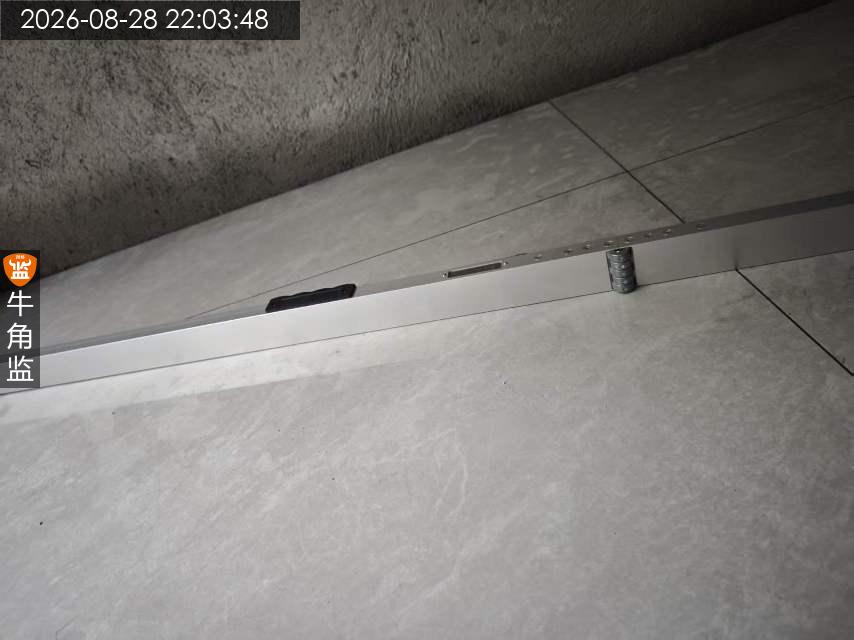

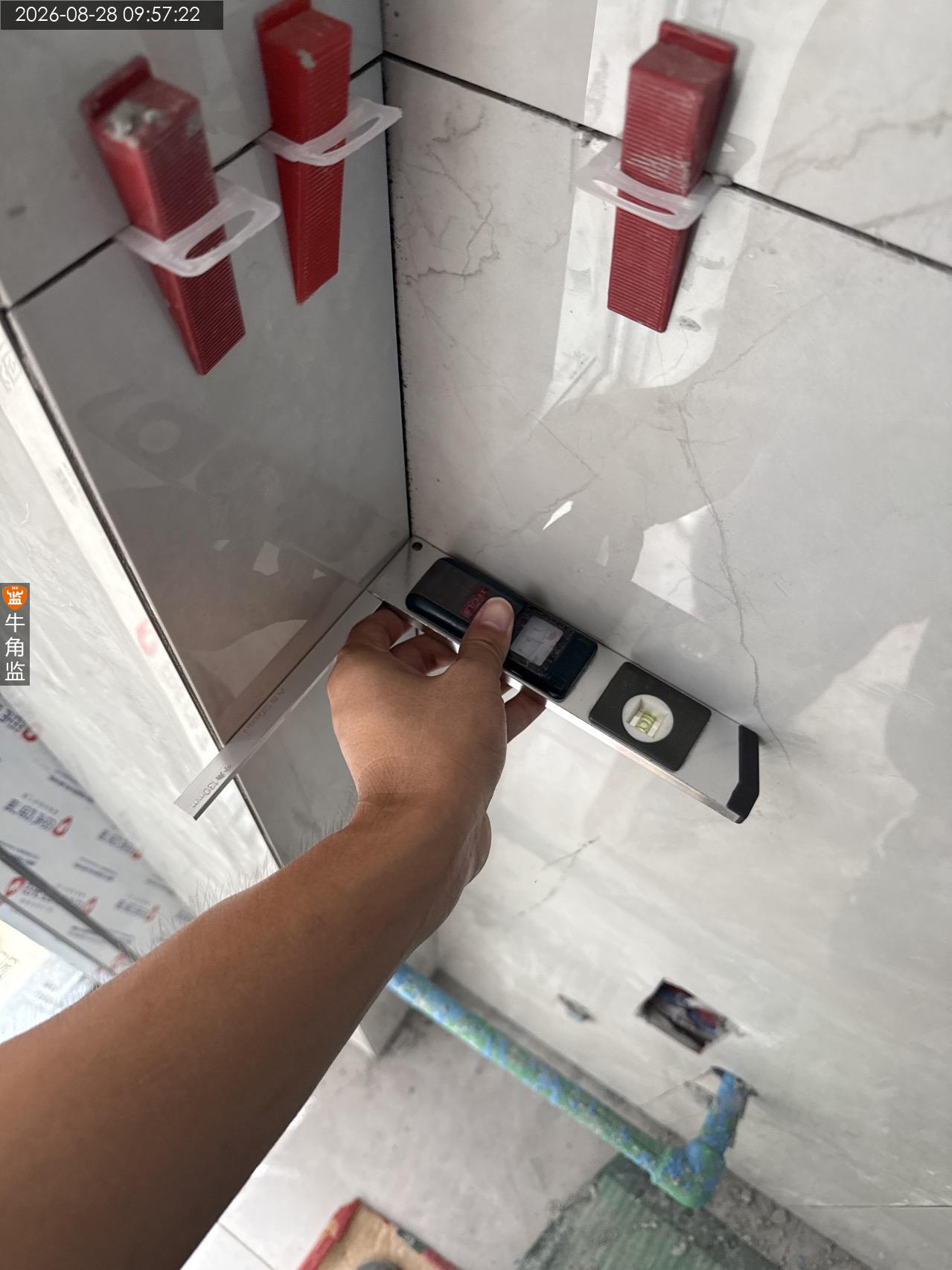

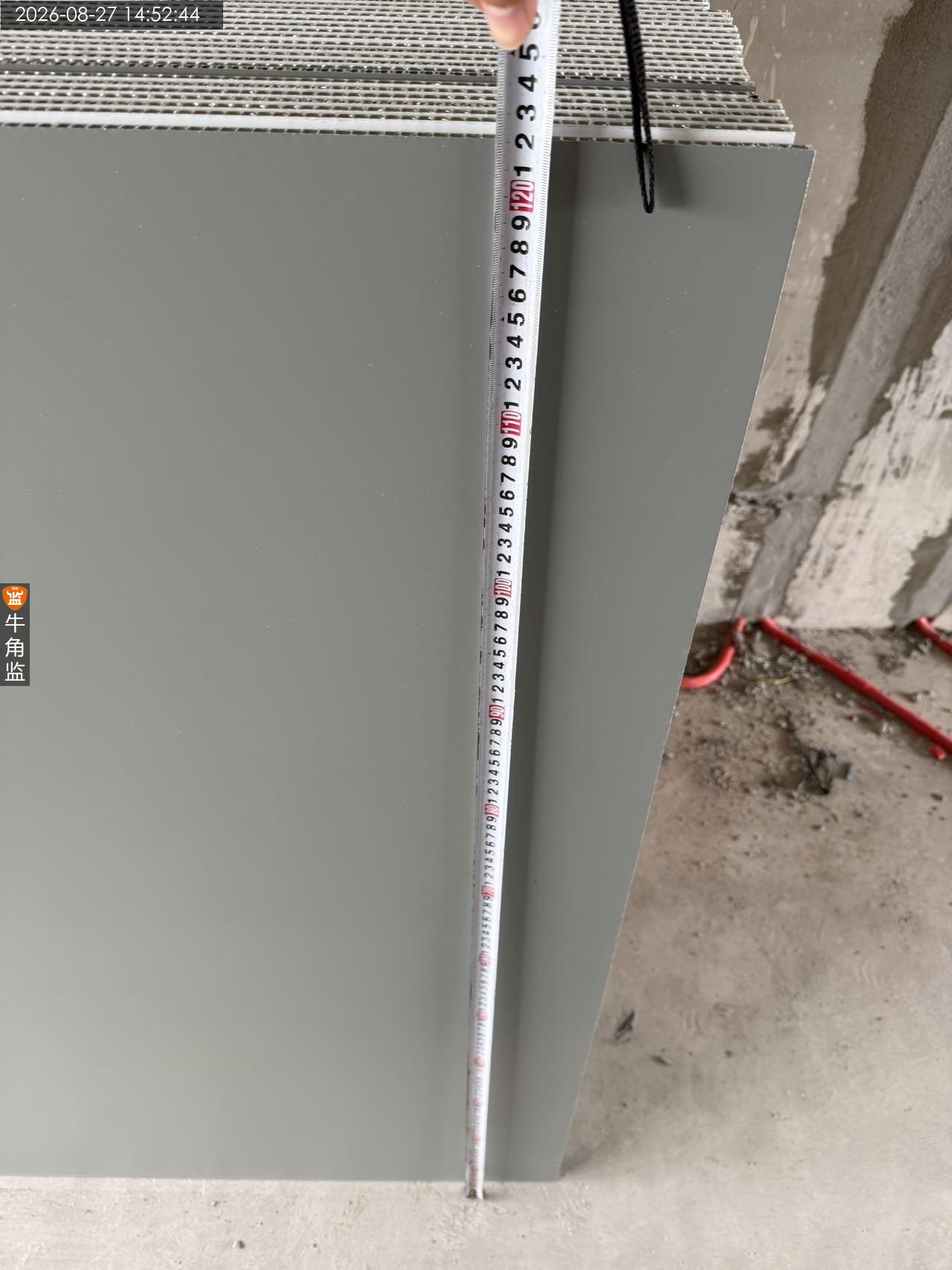

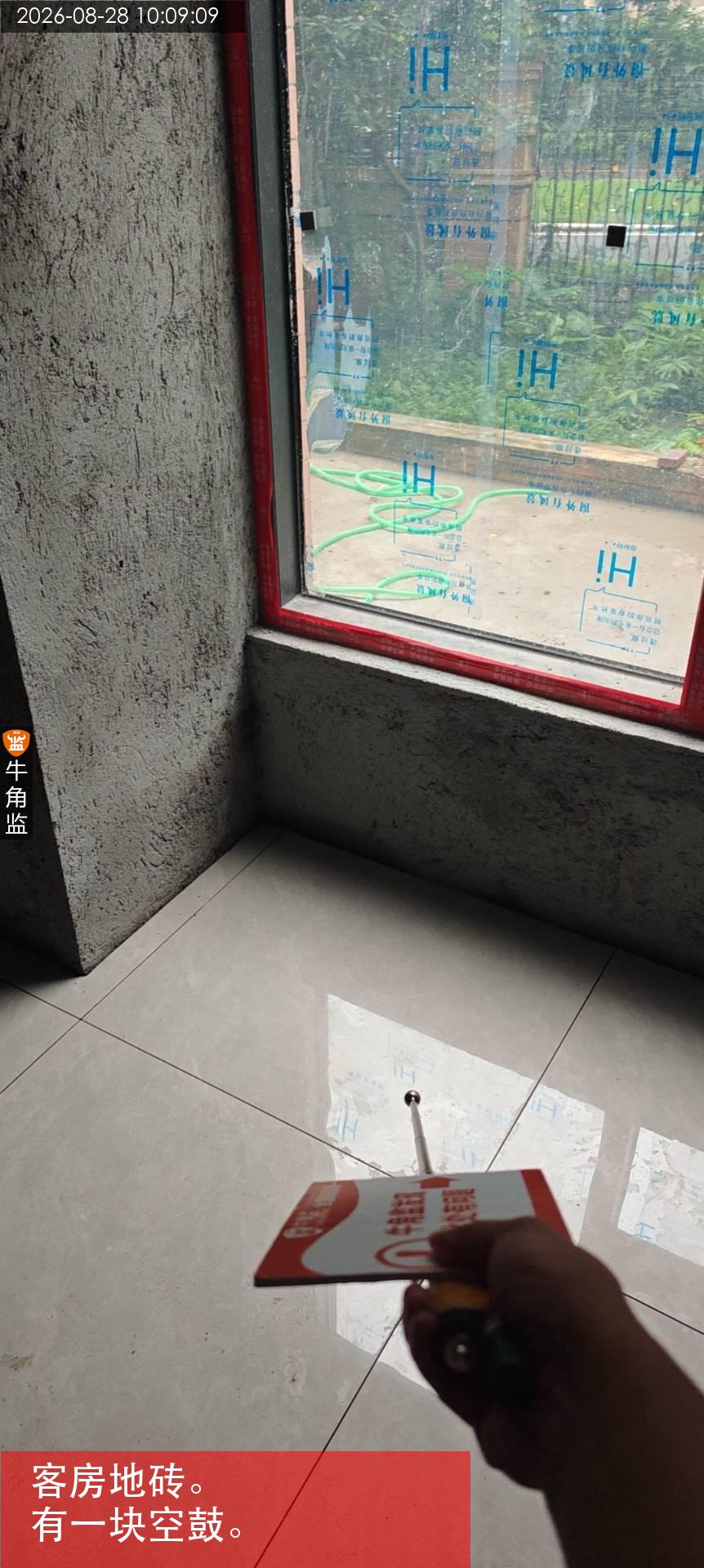

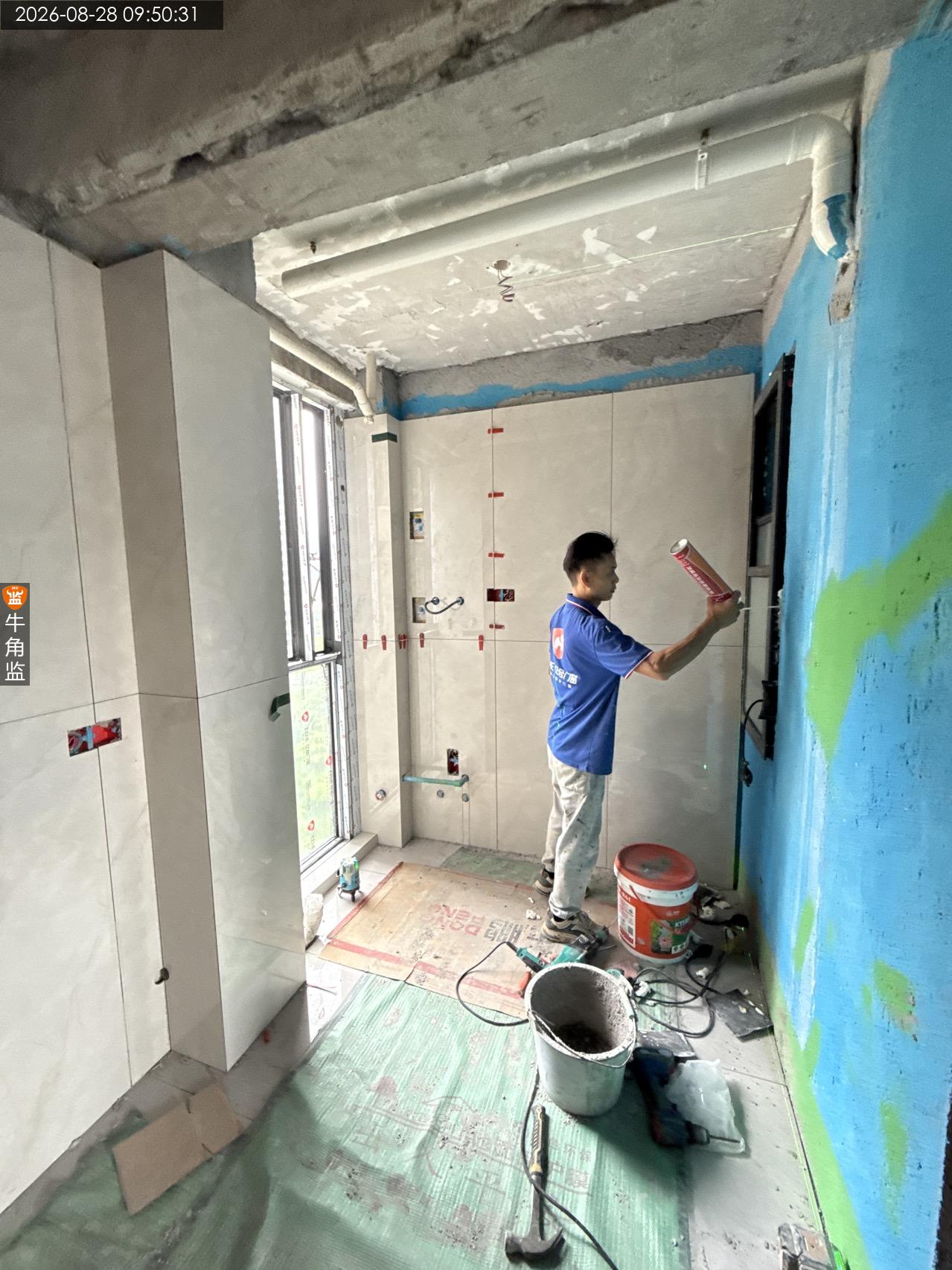

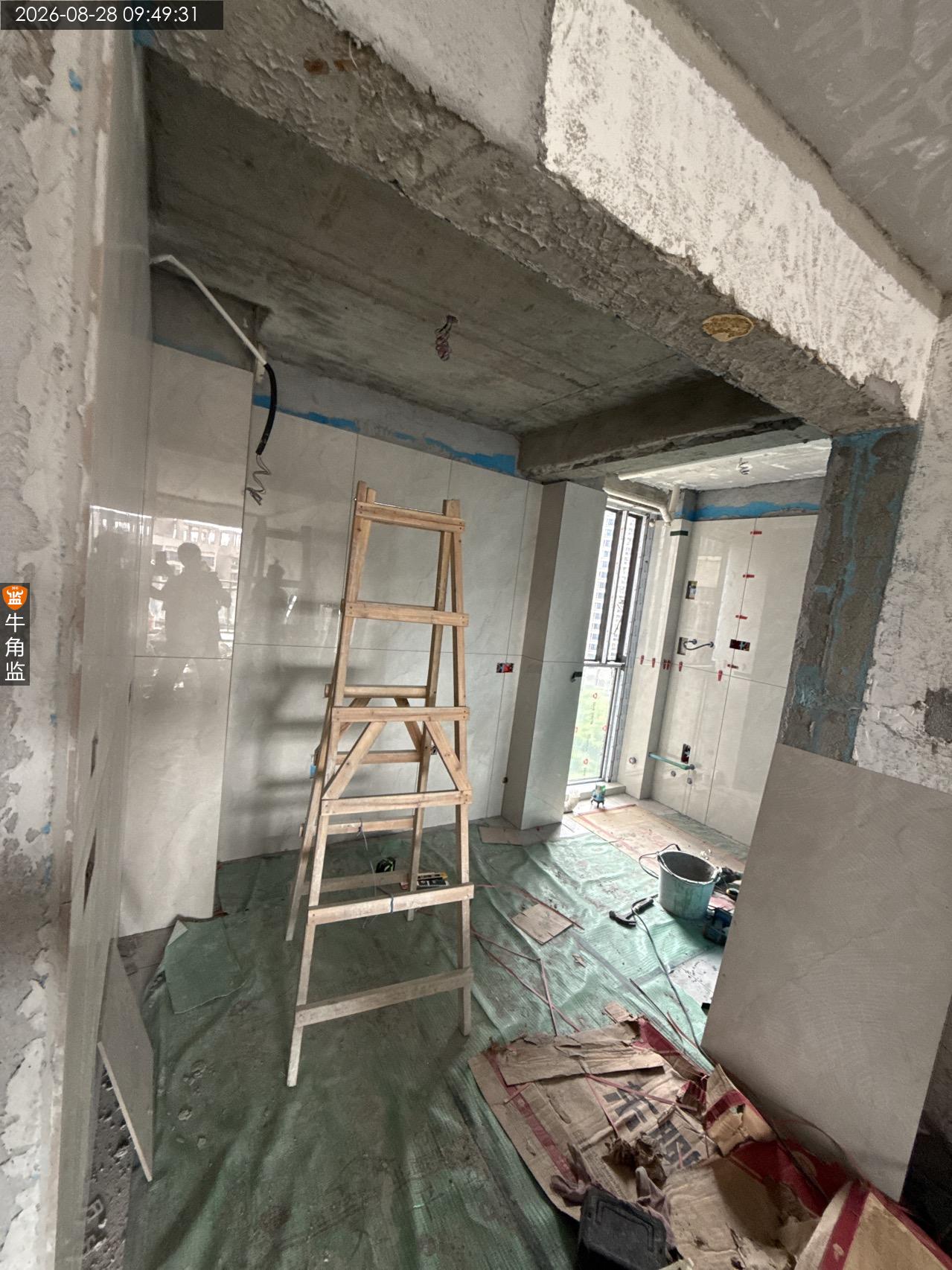

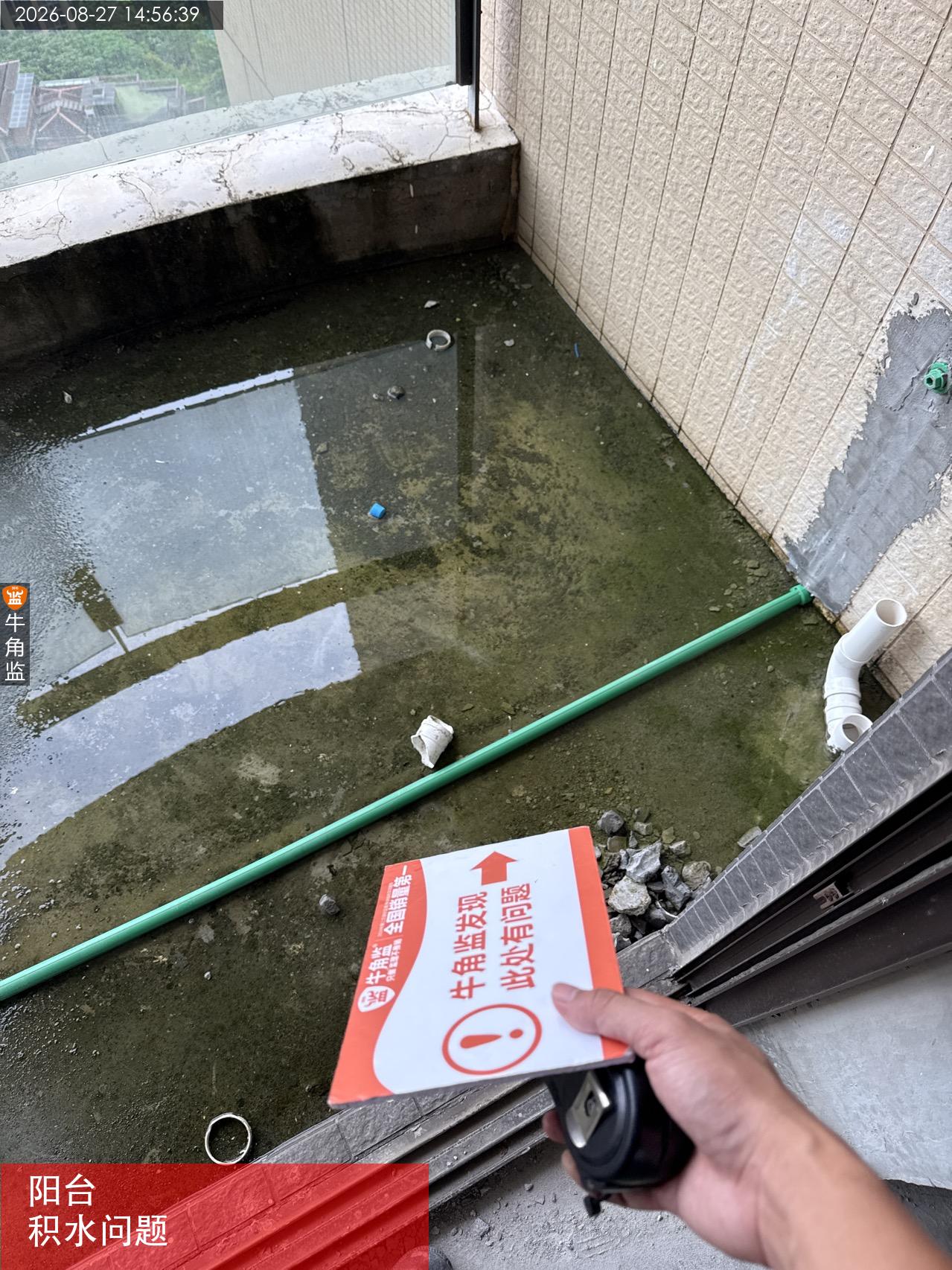

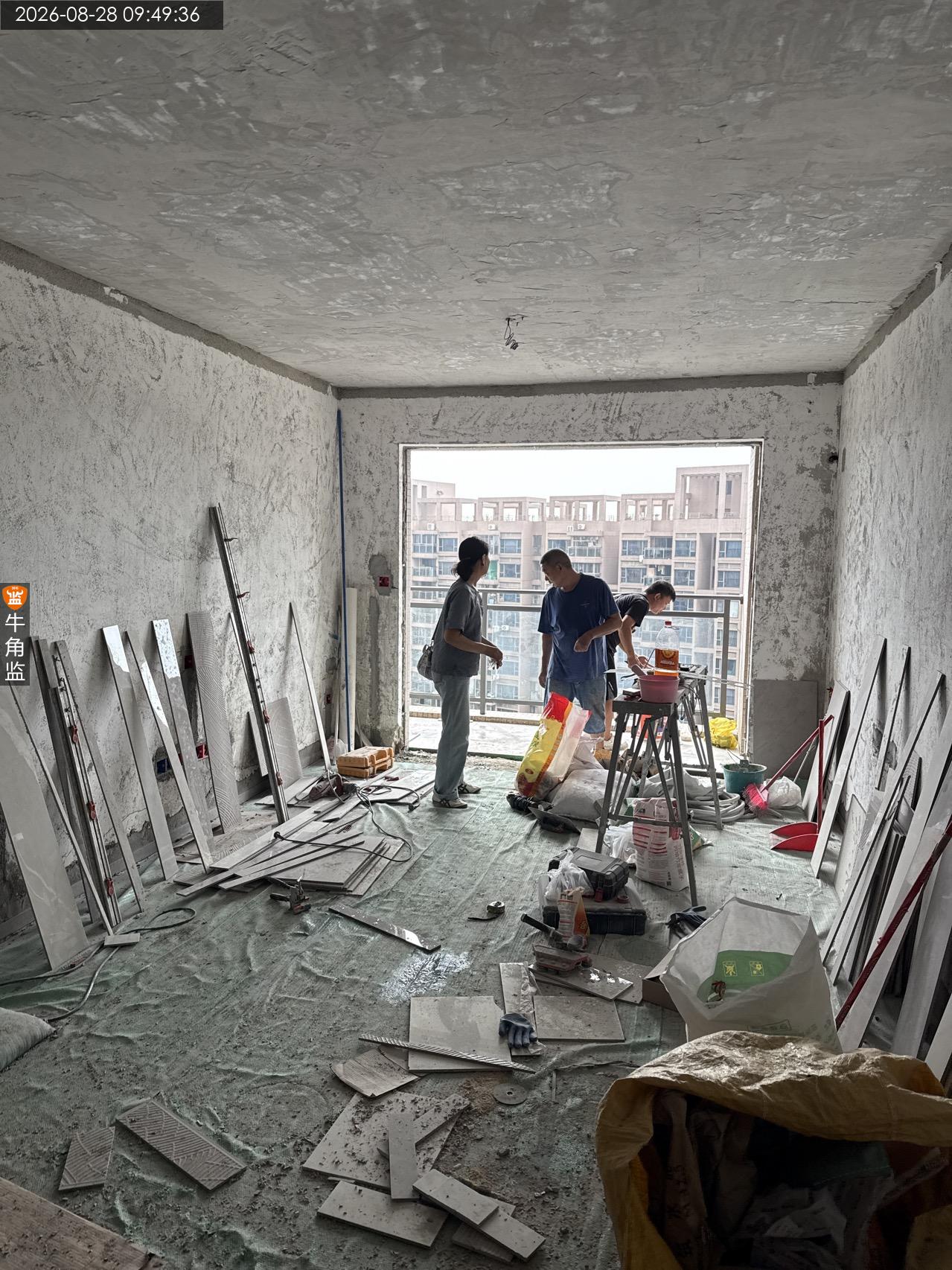

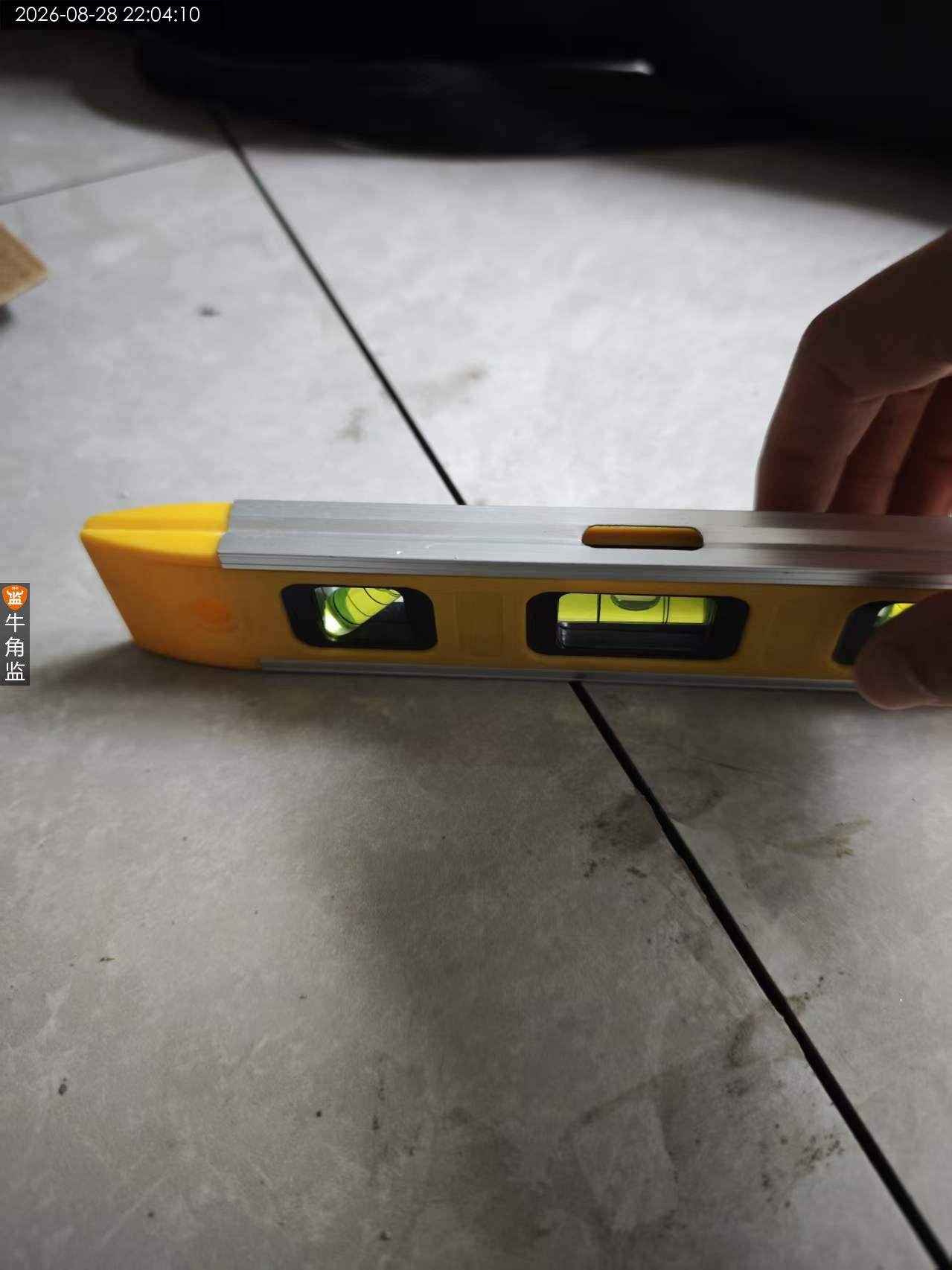

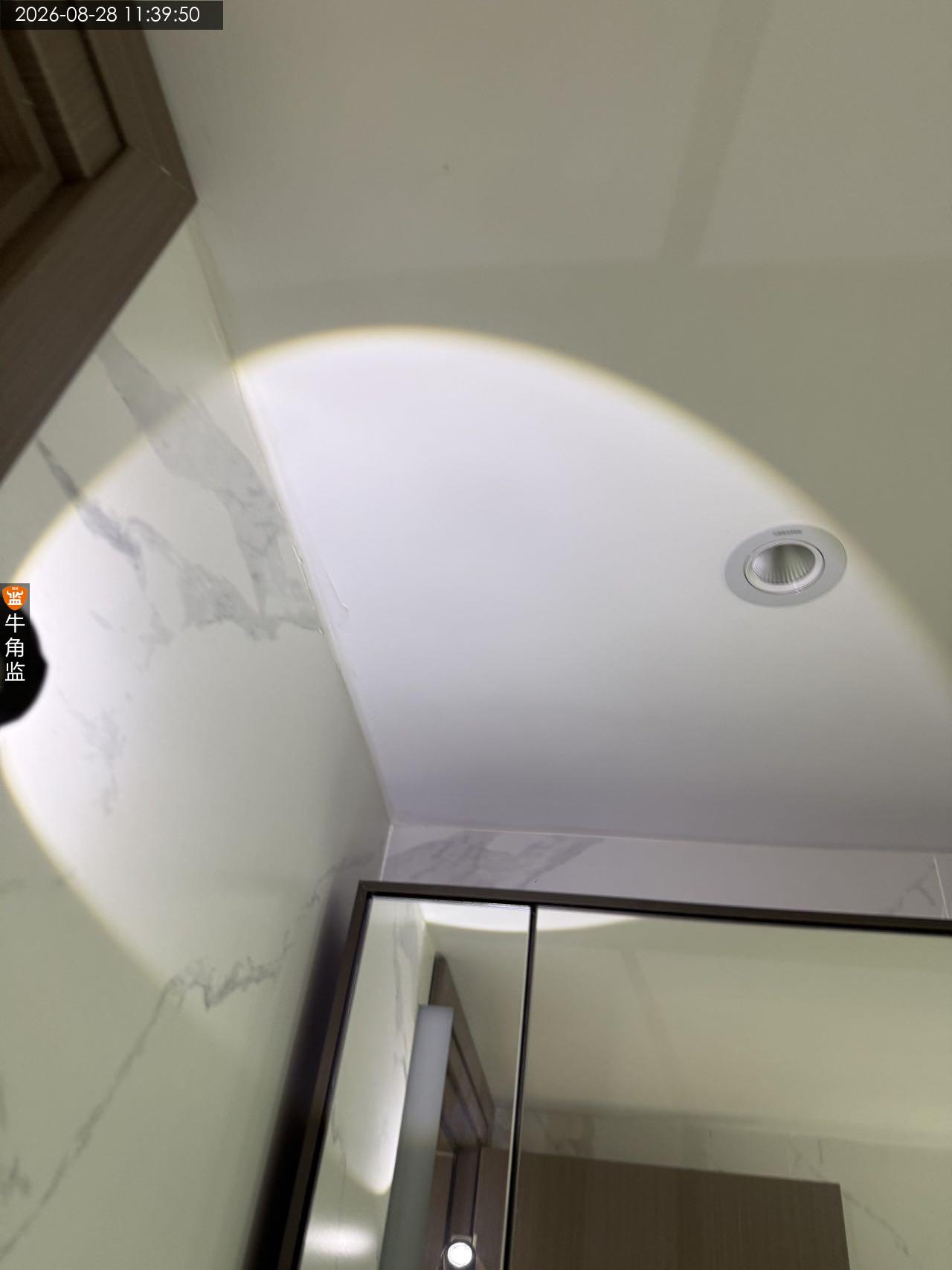

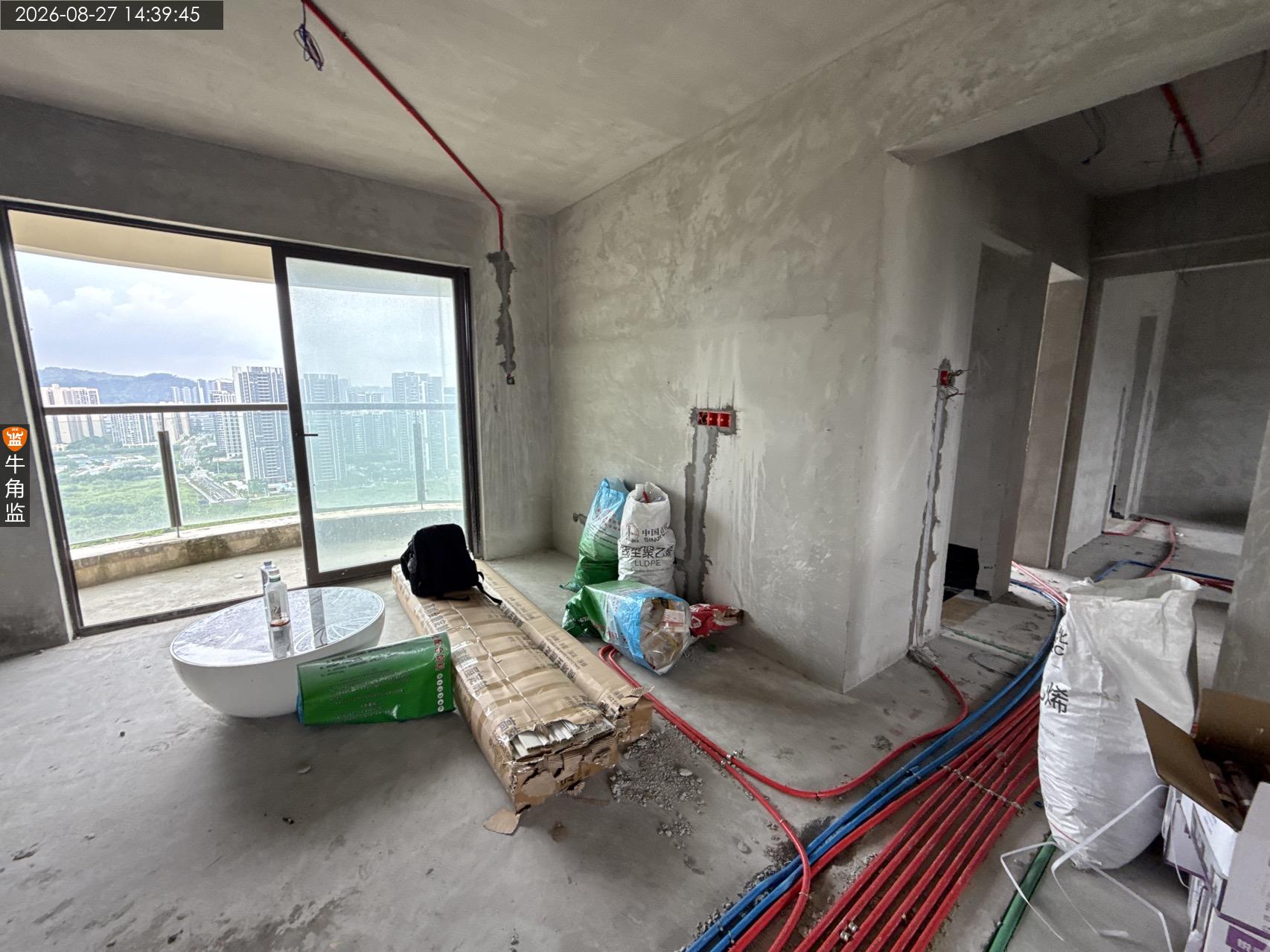

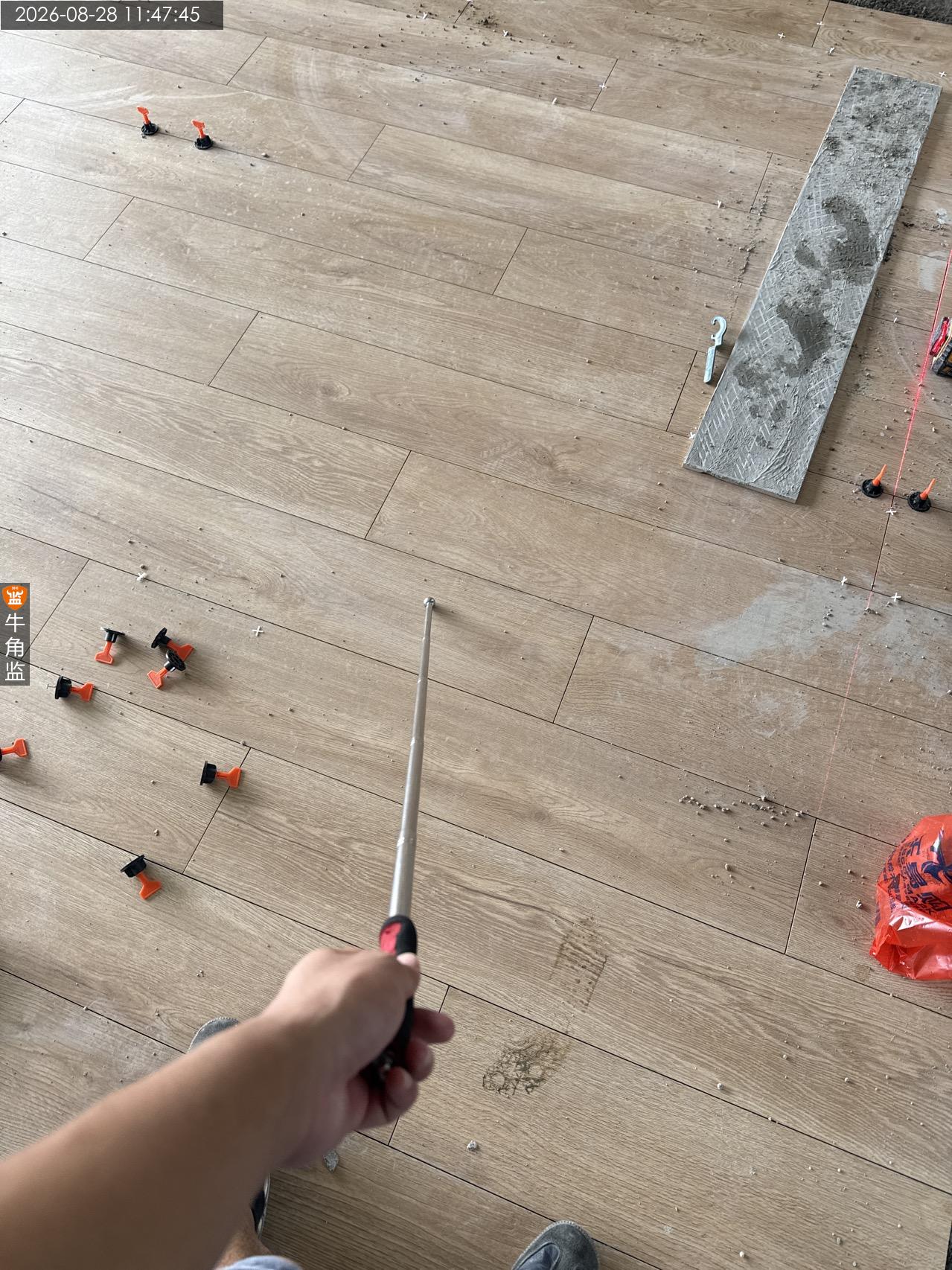

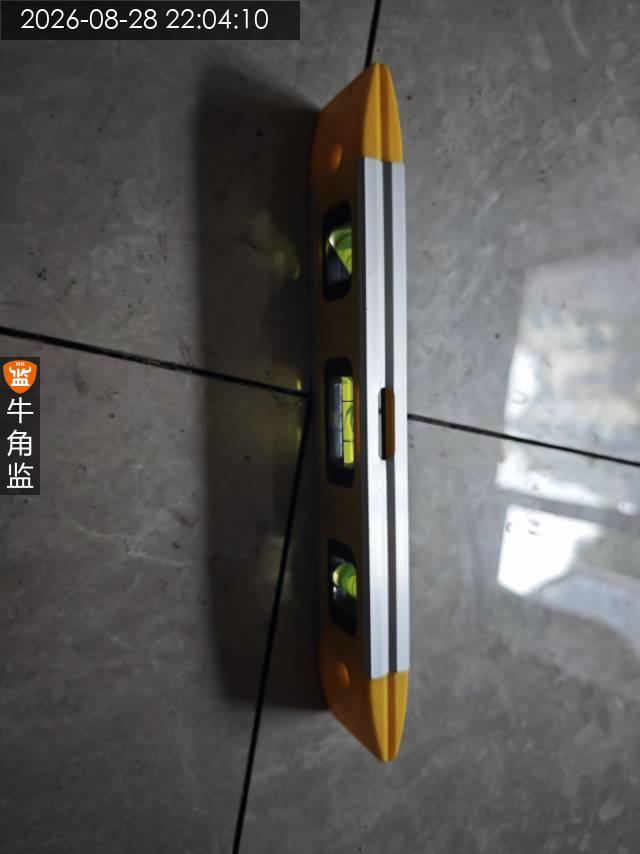

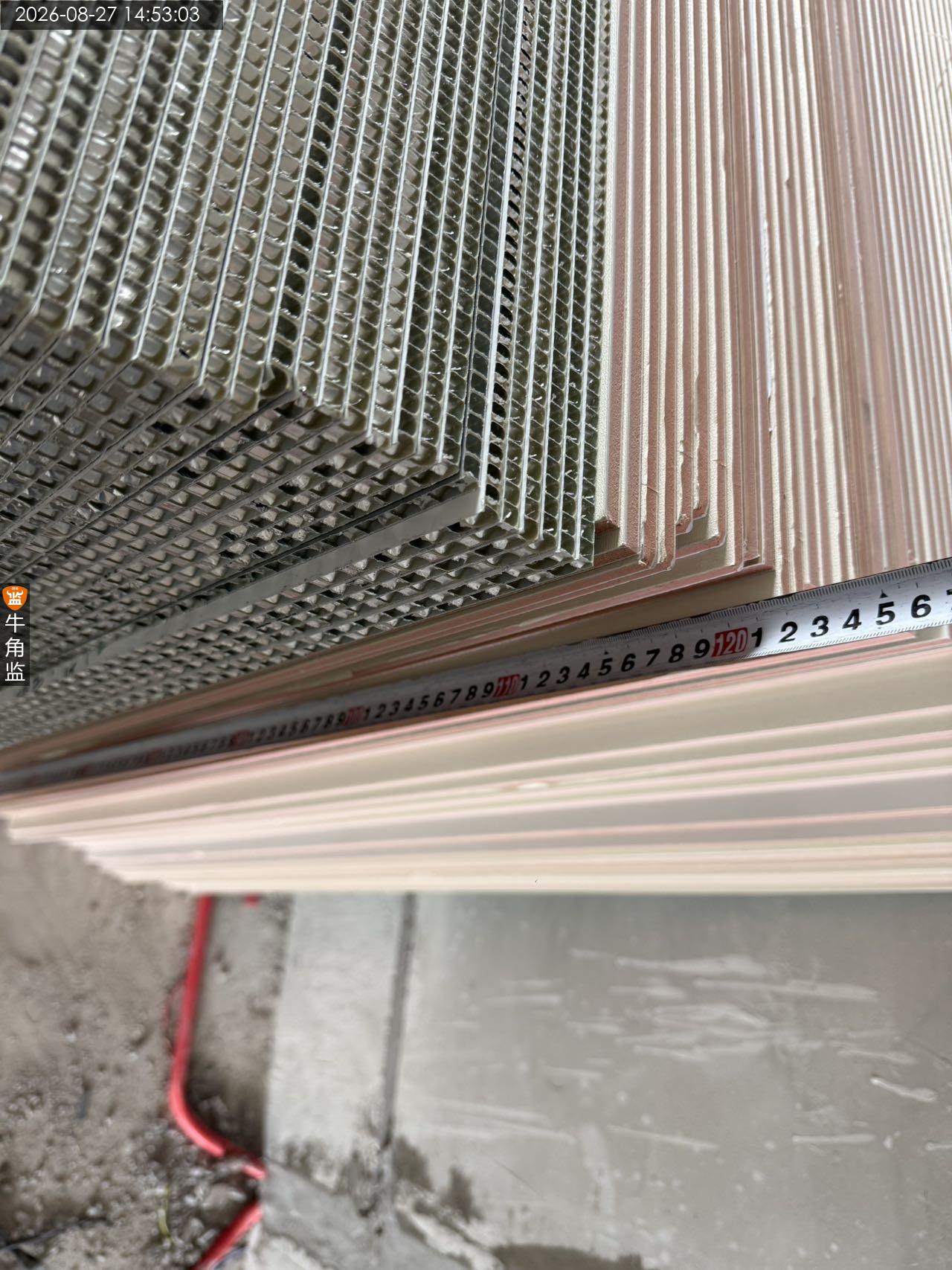

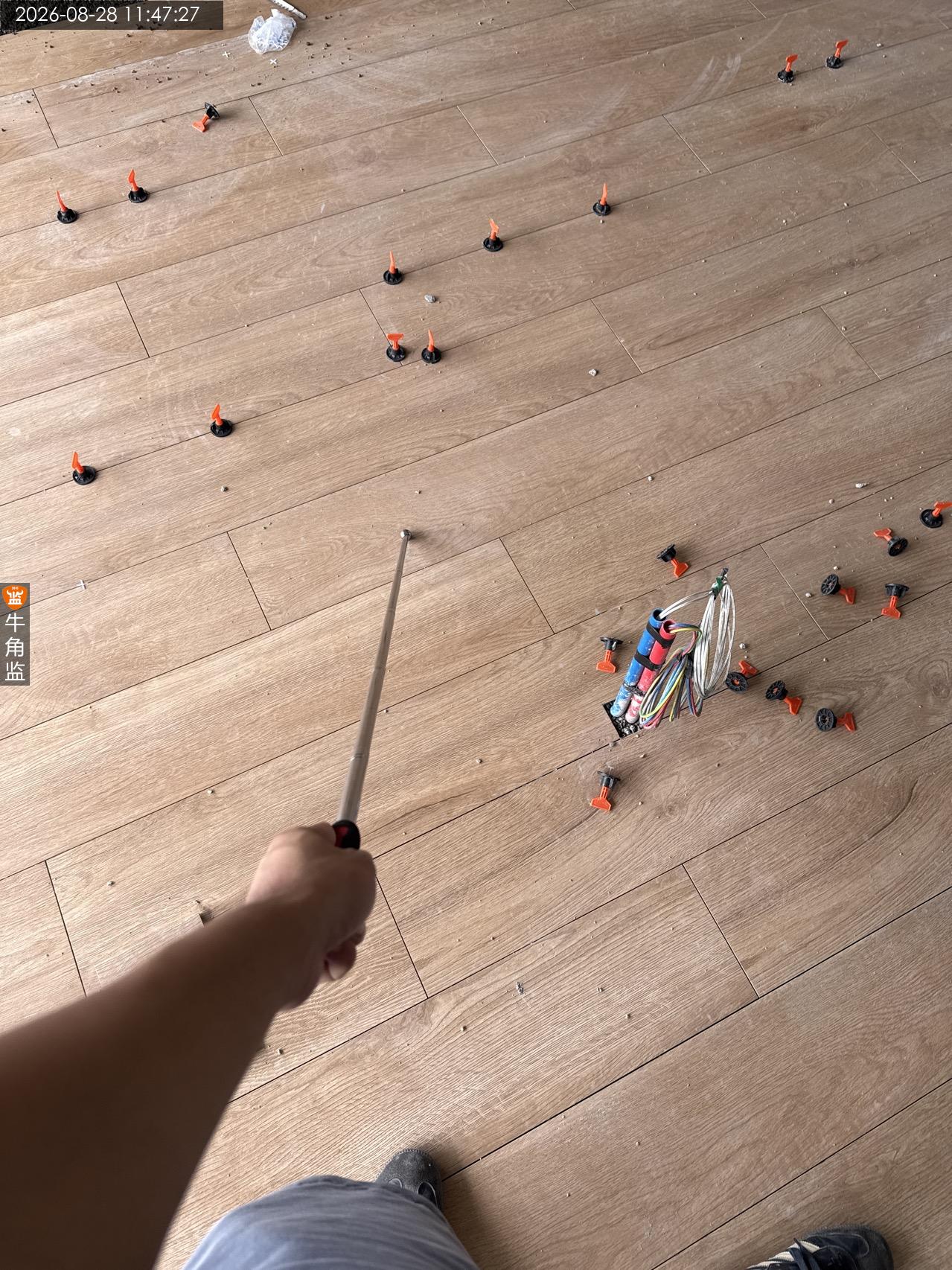

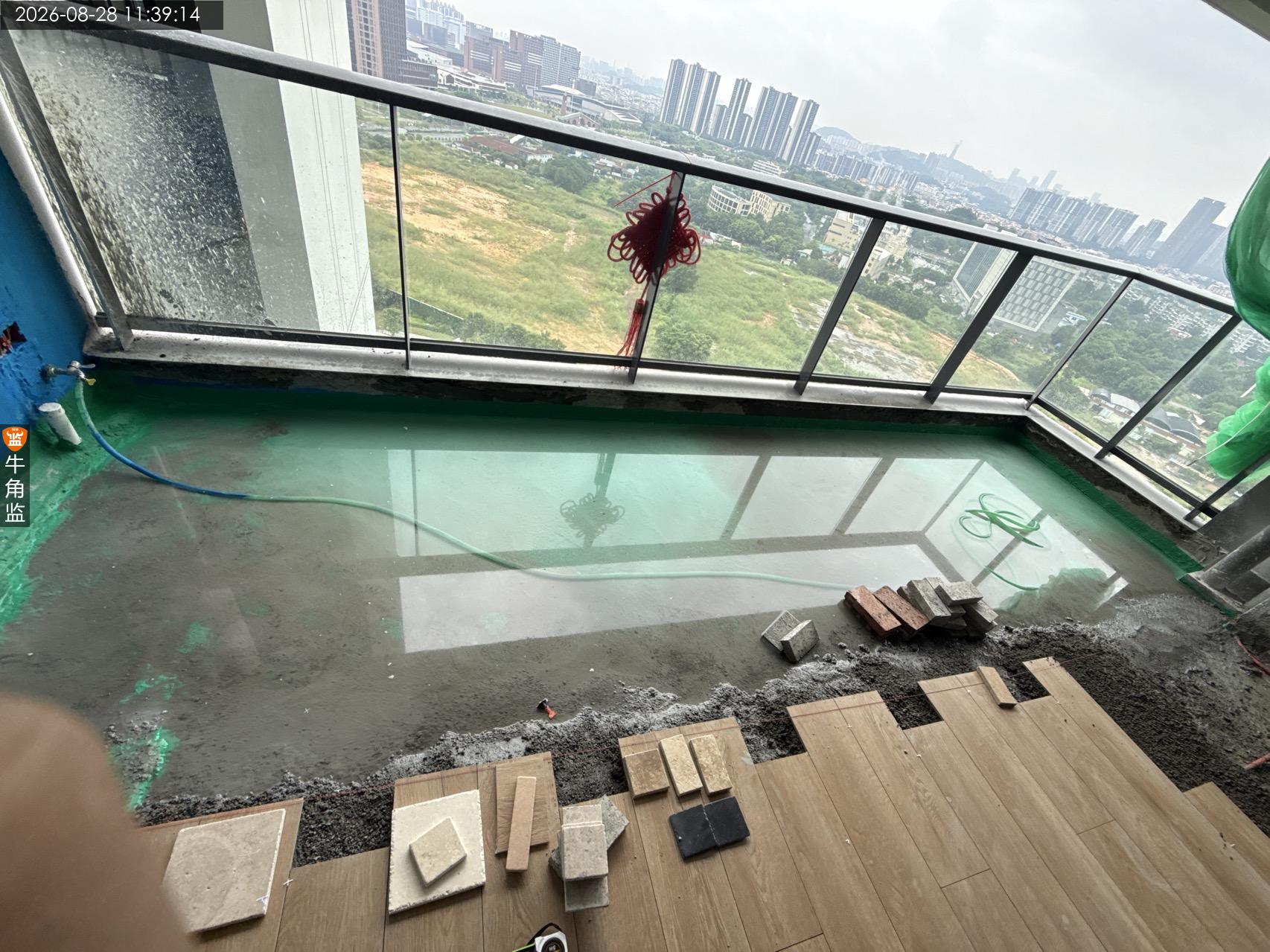

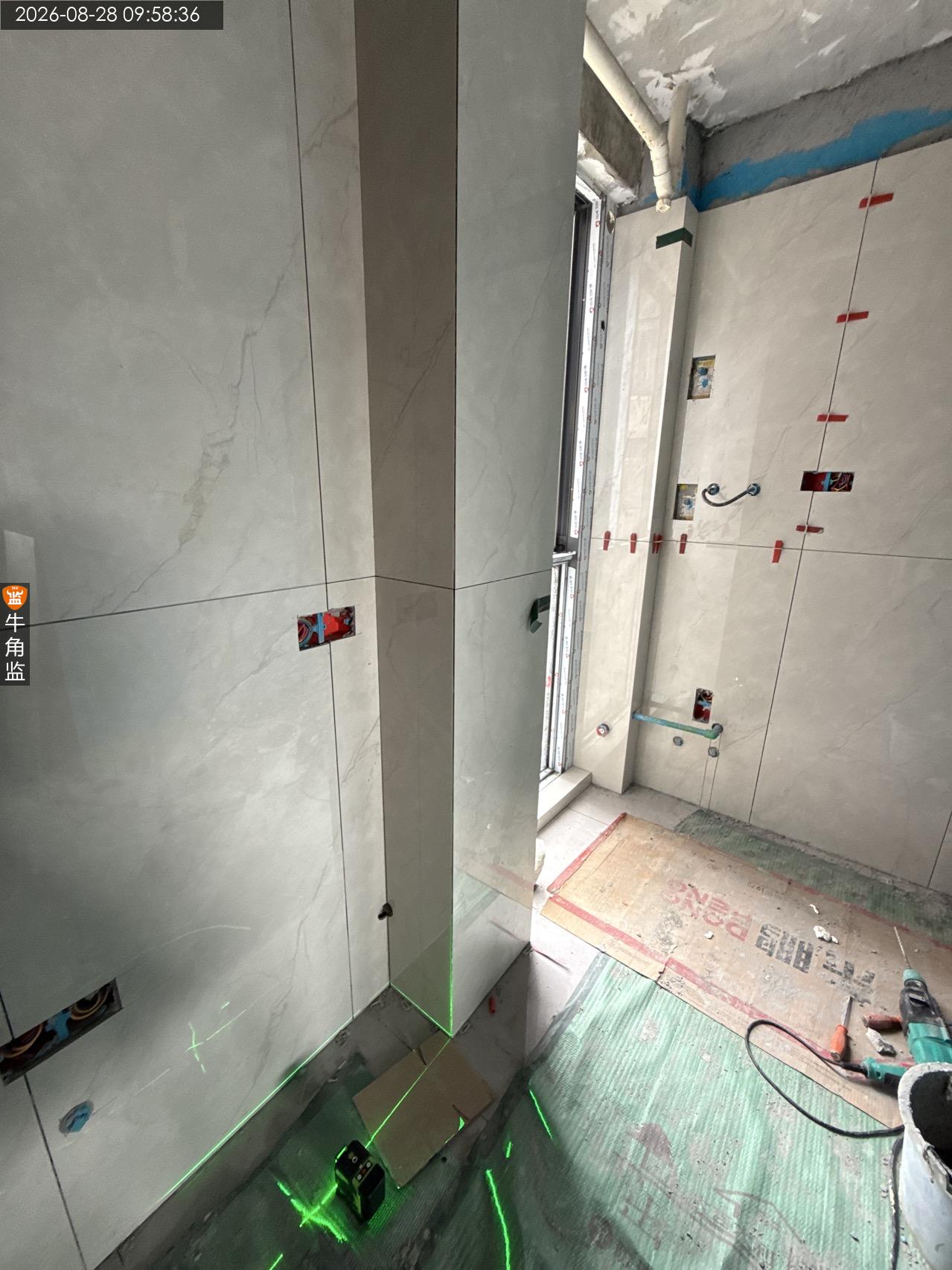

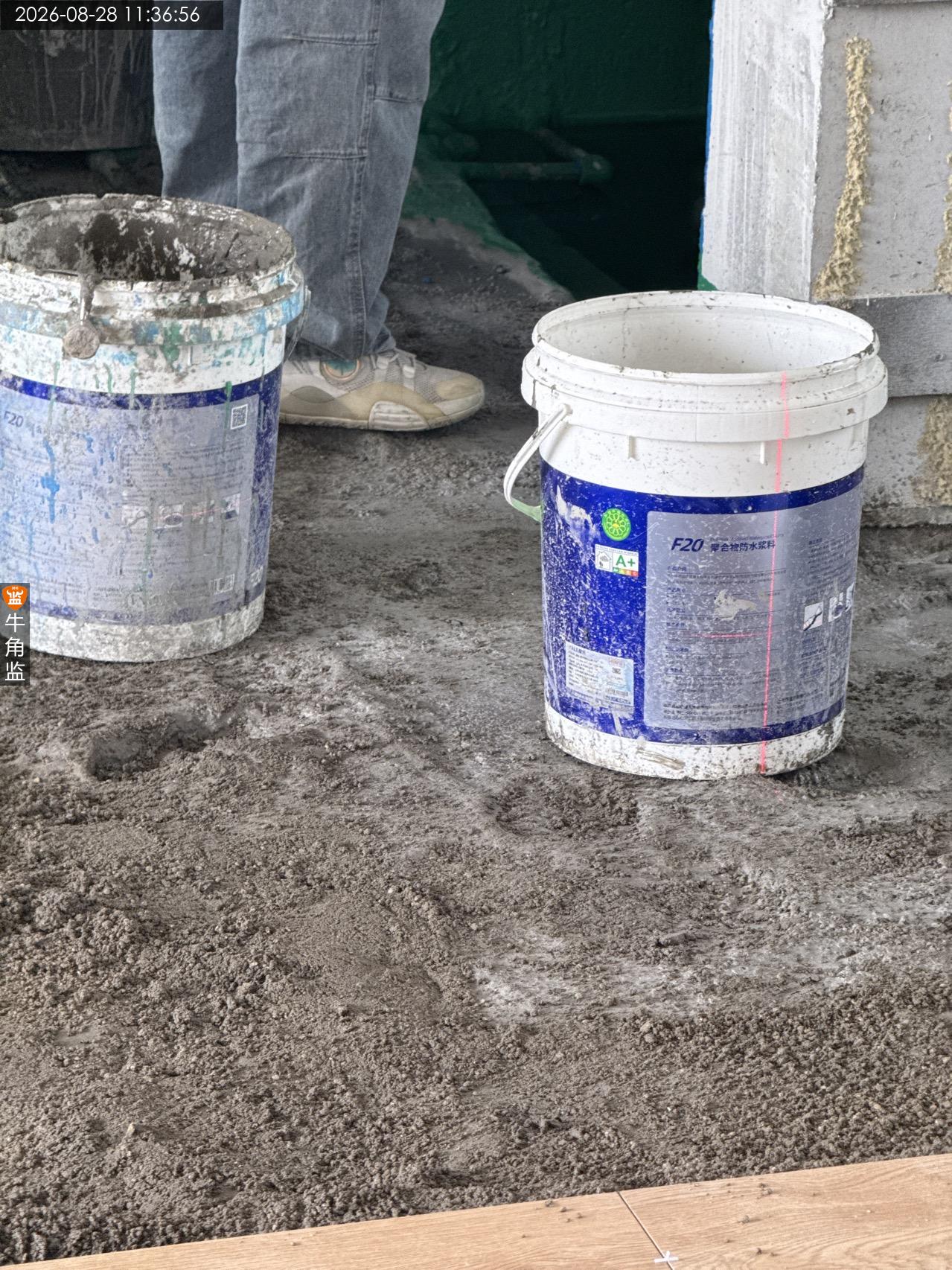

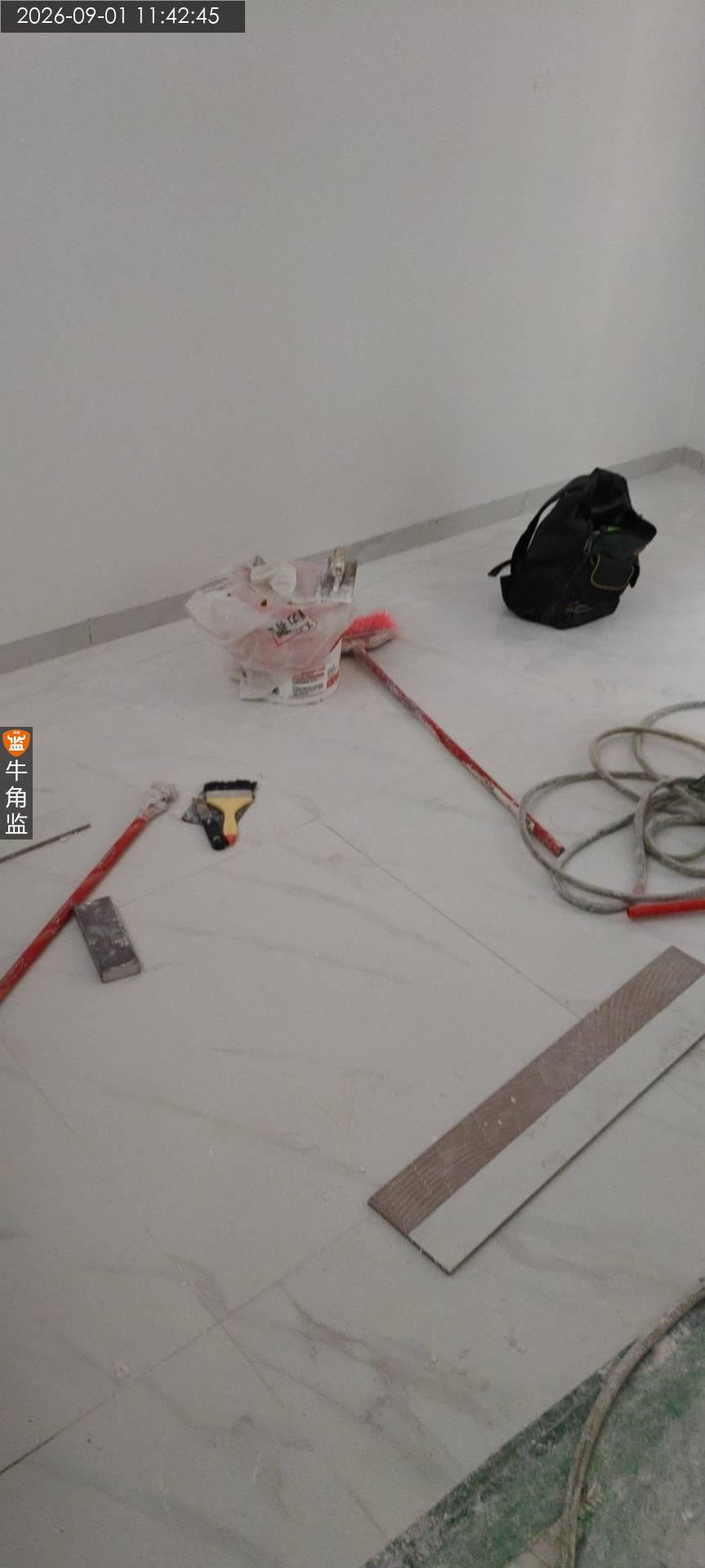

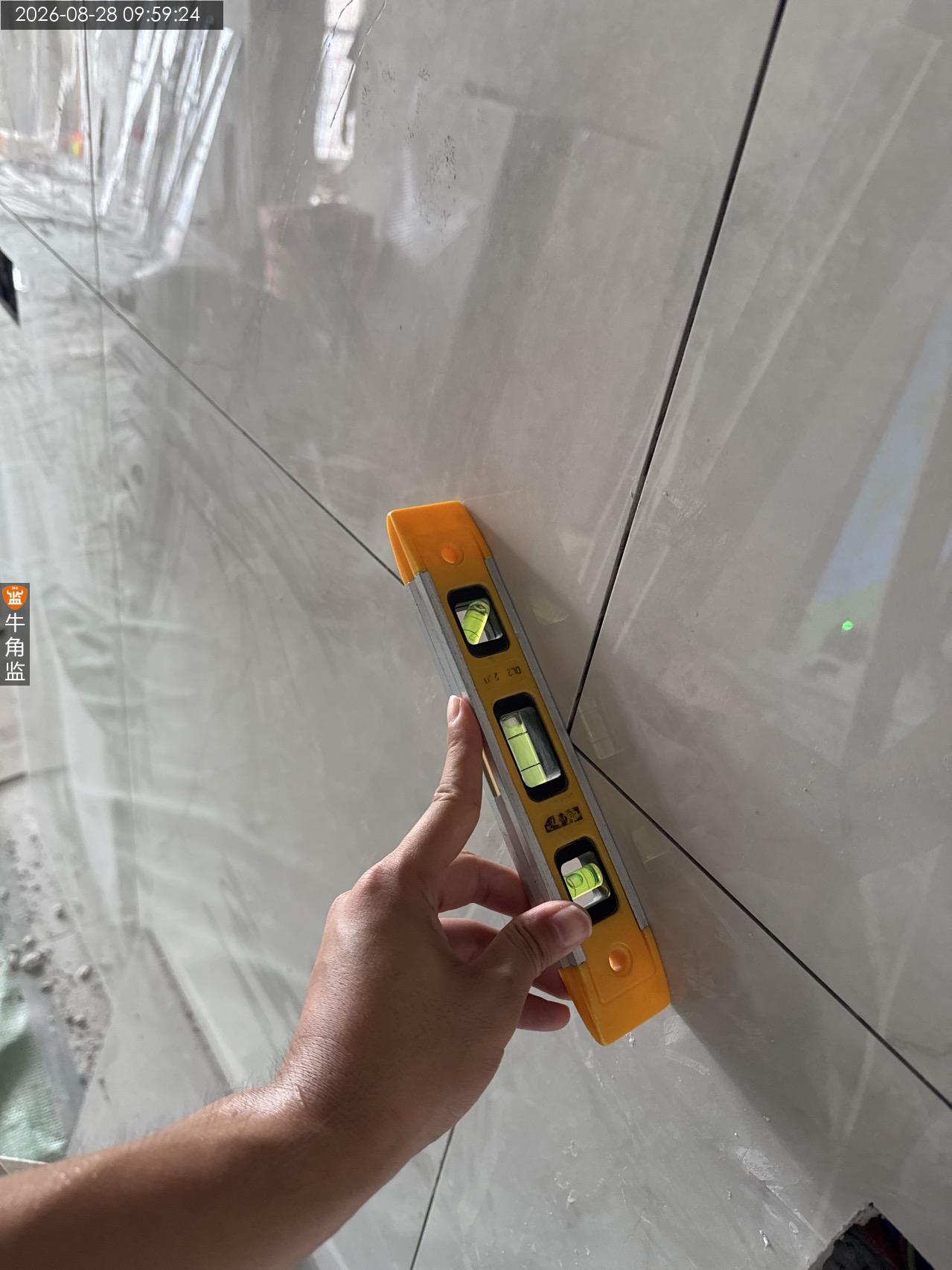

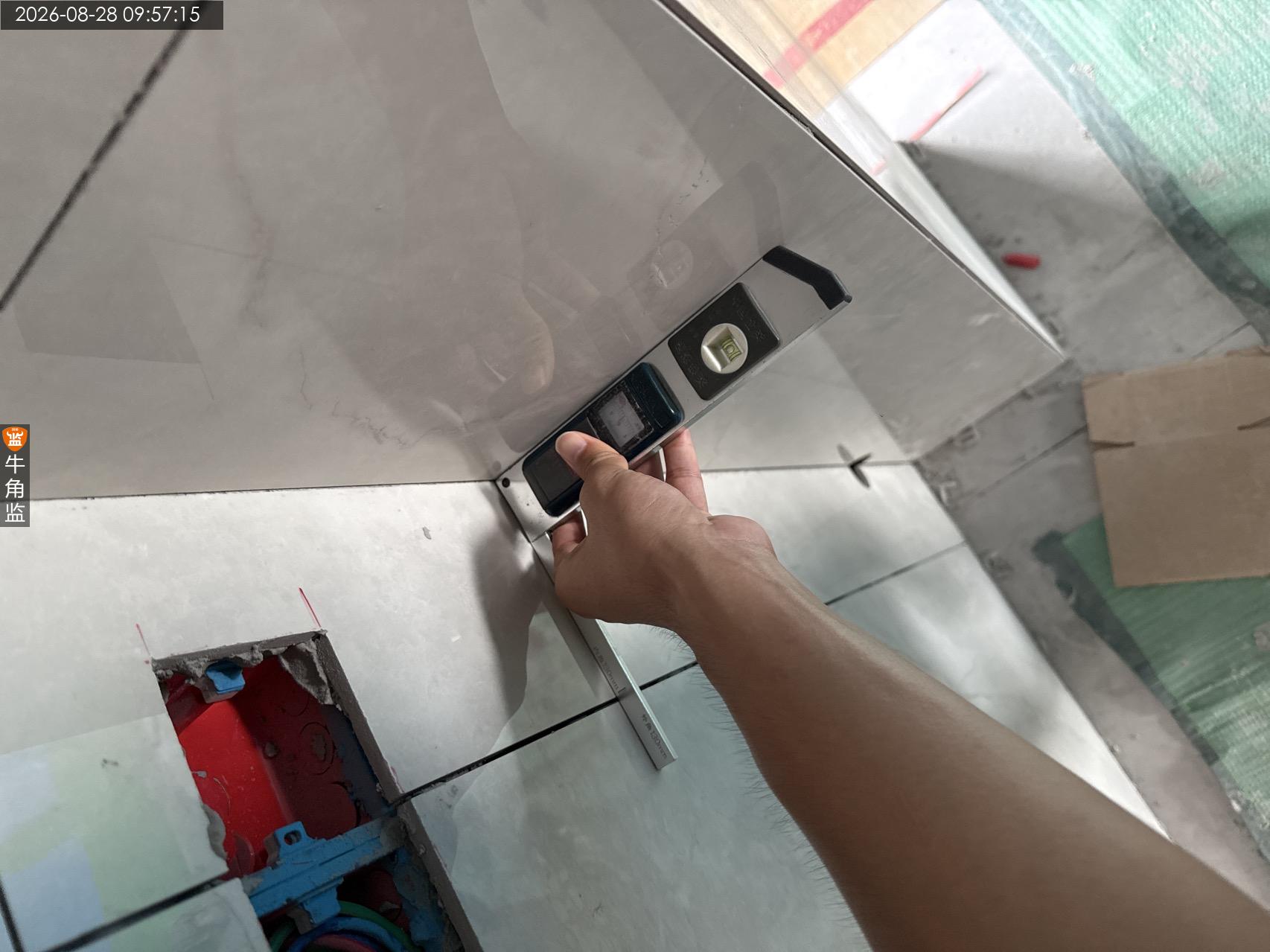

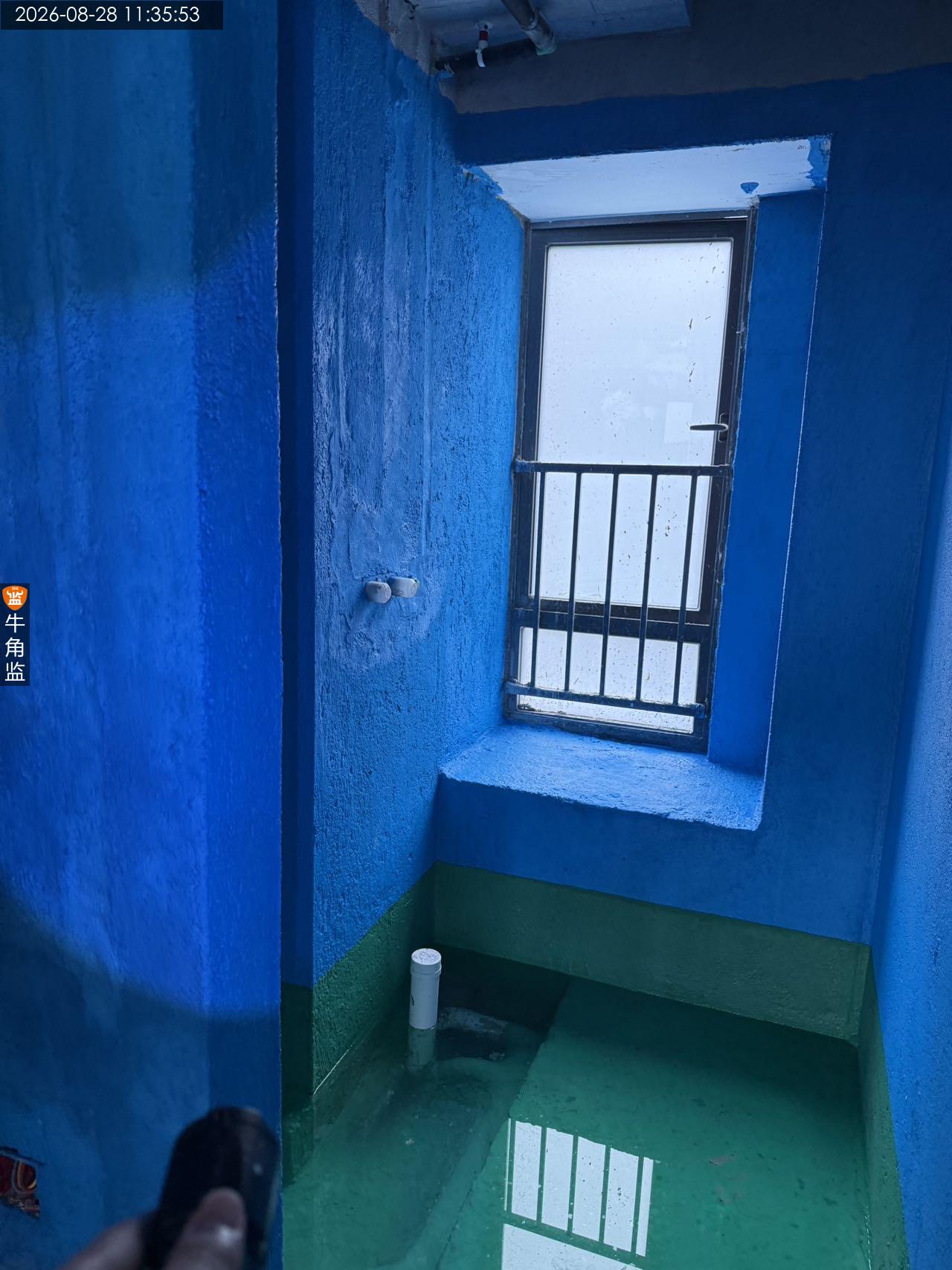

本次泥水铺砖检查发现如下问题: 1、现场使用空鼓锤检查发现第二个客房靠近飘窗台里面有一块地砖明显空鼓;整改建议:后续施工方对其空鼓的地砖进行灌浆或重新更换地面砖 2、现场发现花园露台地面有明显积水;整改建议:后续请施工方对其露台地面开凿排水口,若后续继续有积水请重新对其地面找平处理 总结: 本次检查客厅和房间所有的地砖已经铺贴完成,现场有一名工人正在开孔,一名工人正在铺贴墙地砖。 上次检查的防水涂刷问题,目前已经整改完成。 本次检查使用了两米靠尺对现场的地砖进行检查,平整度符合标准,留缝符合标准。 后续建议: 卫生间和厨房的地砖铺贴完成时,请施工方在铺贴地面保护前进行自行检查地砖是否有空鼓现象。

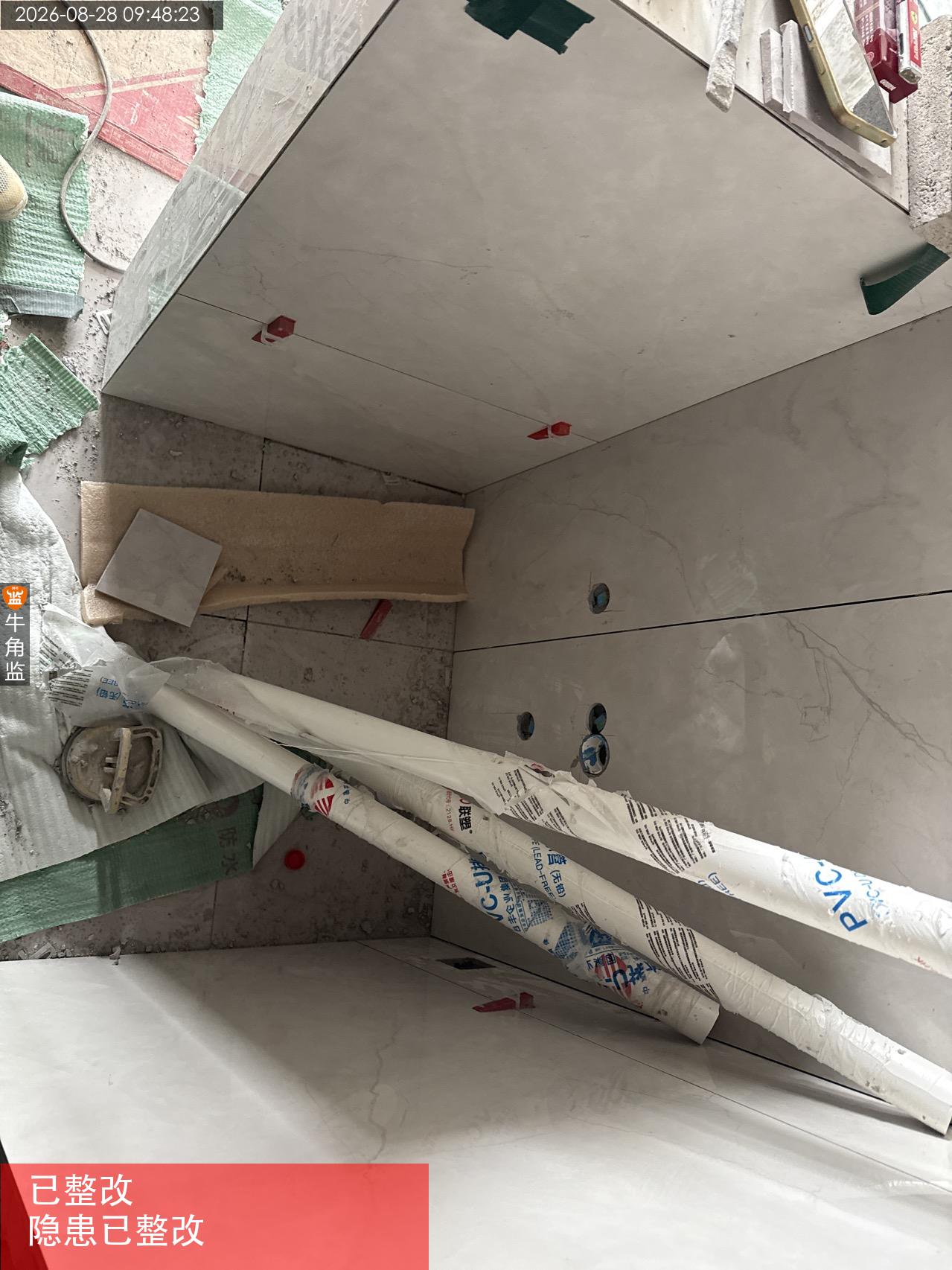

2026-08-28

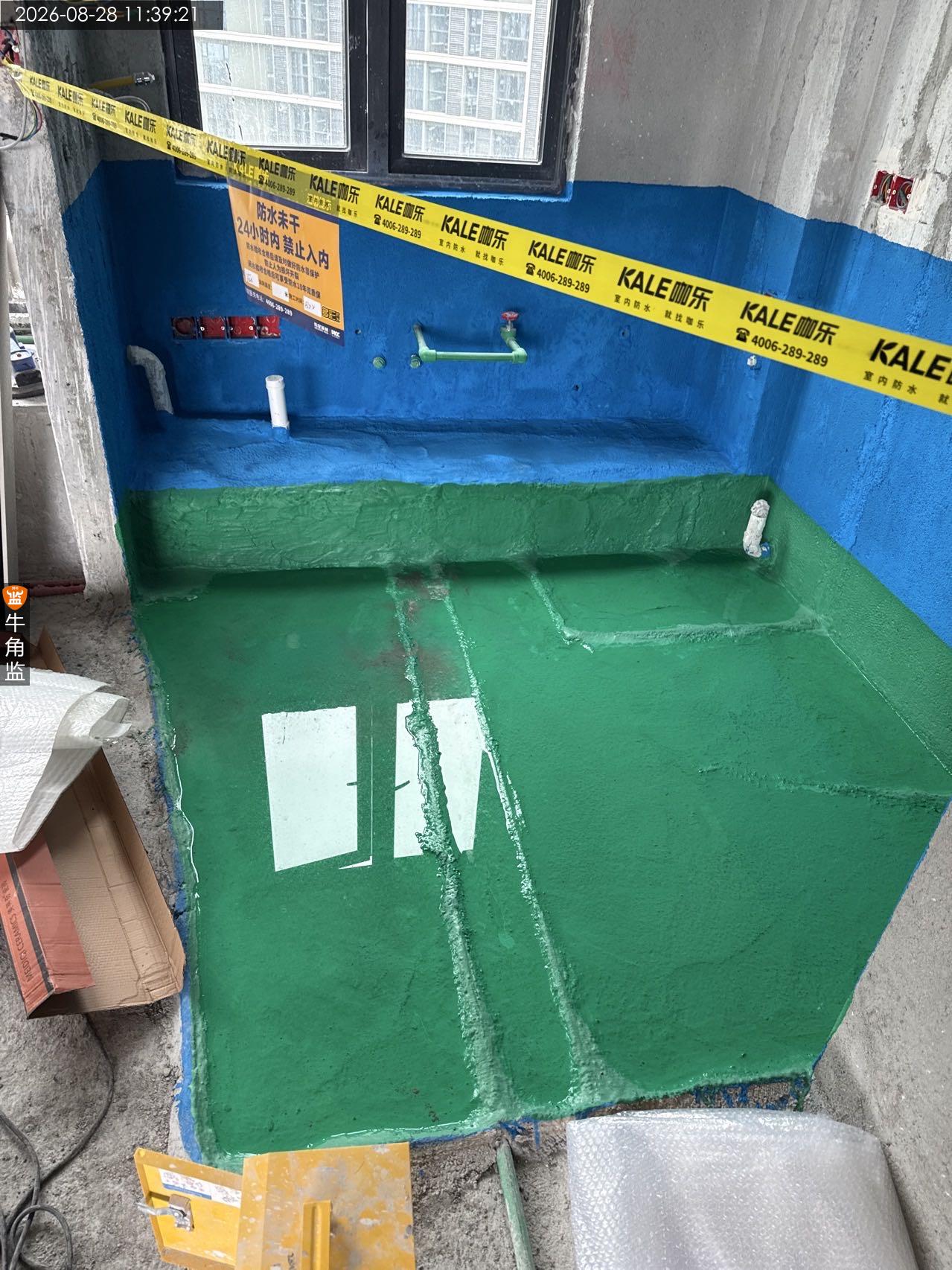

番禺区越********8314
设 计 师:未知
施工队长:未知
工地面积:107.00㎡
装修总价:0.00
本次评价:C
本次评语:

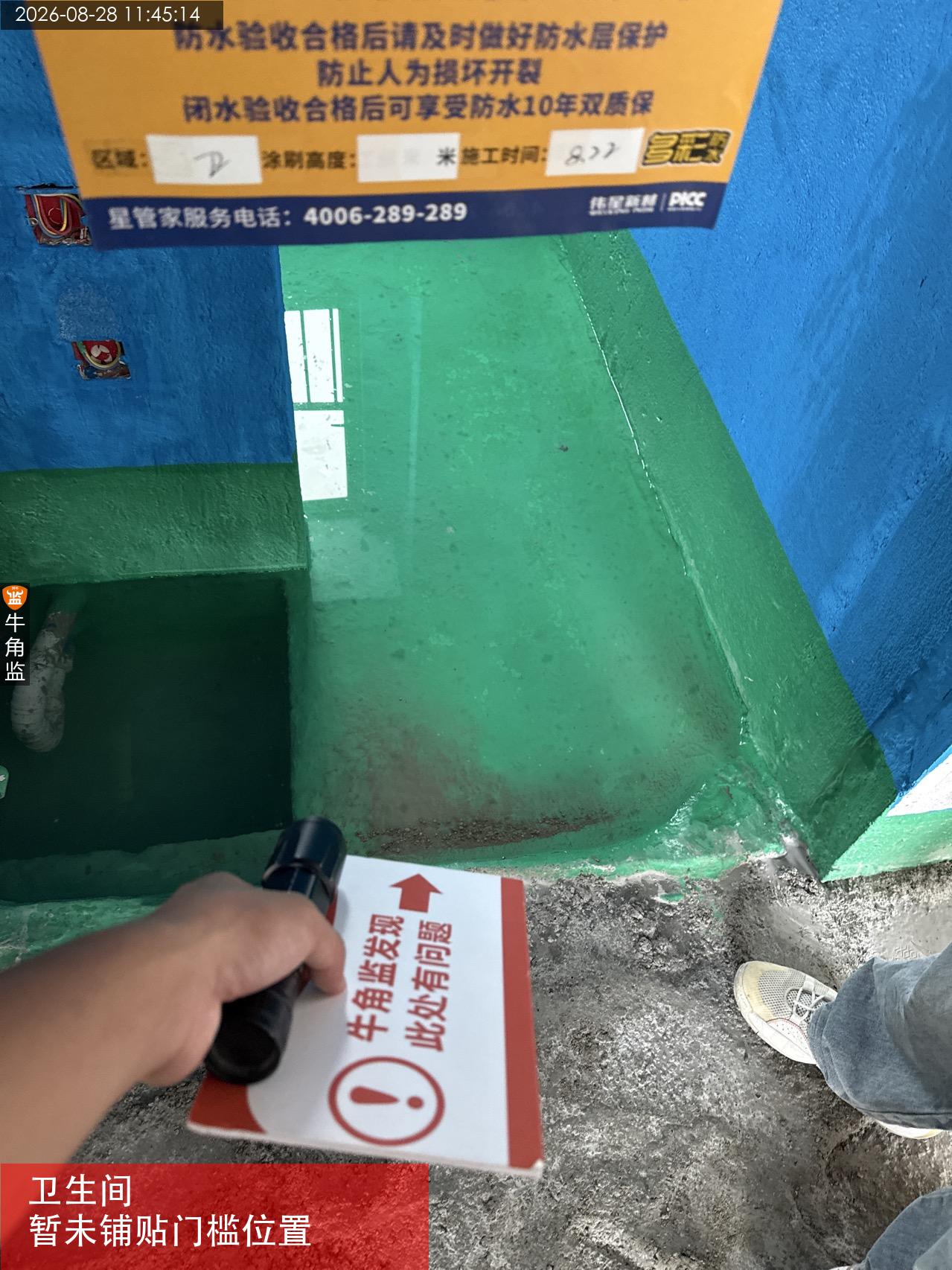

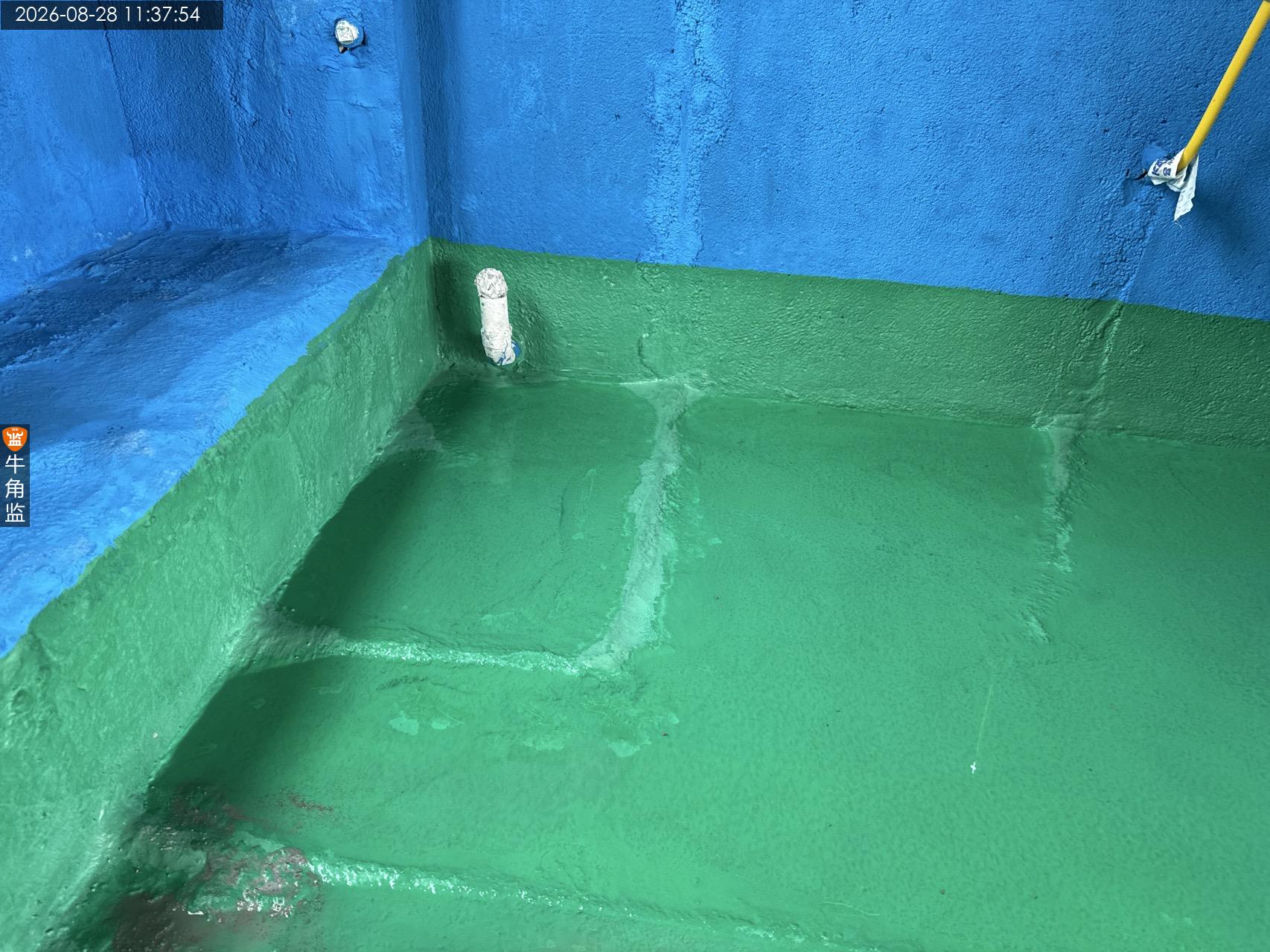

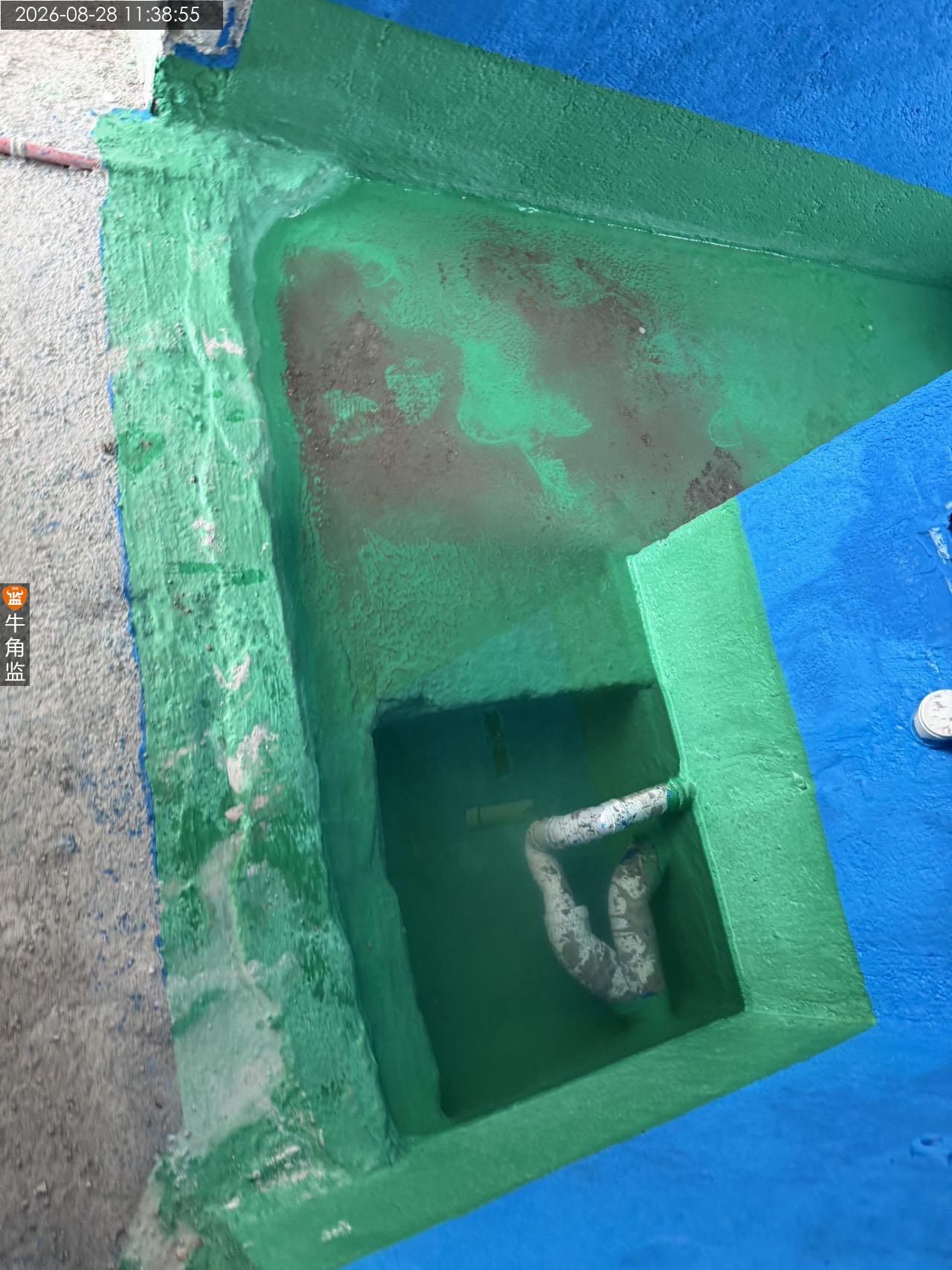

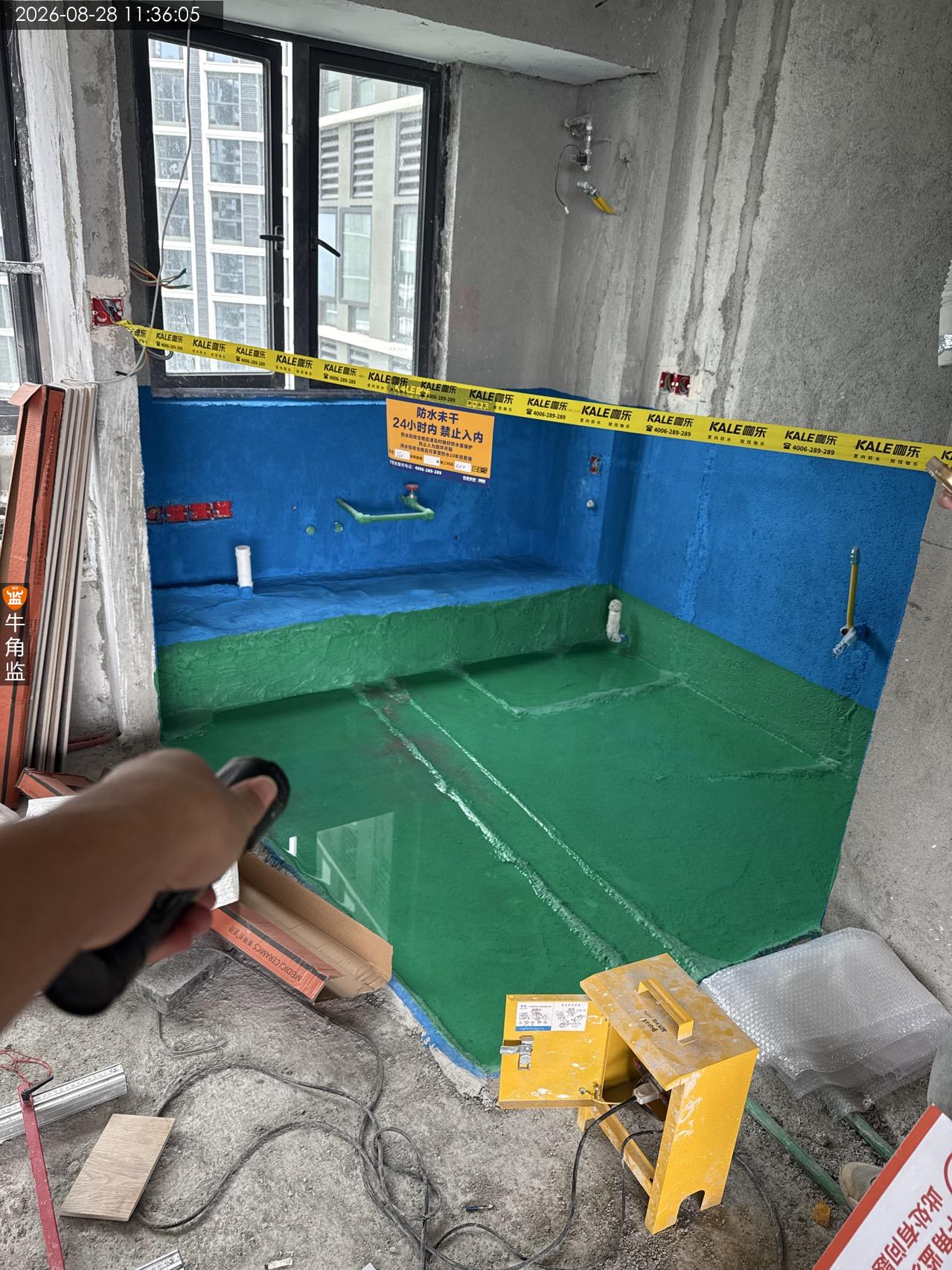

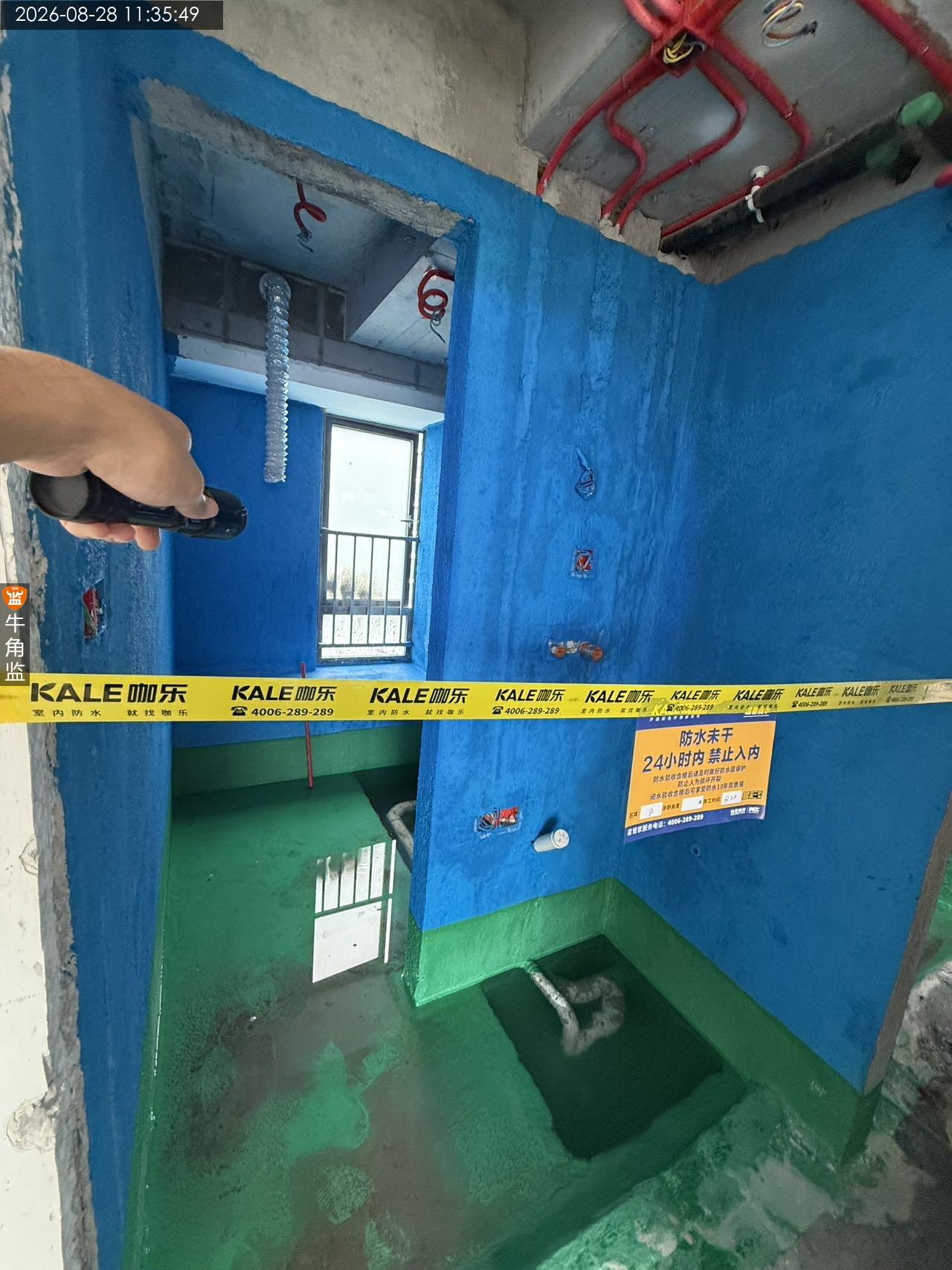

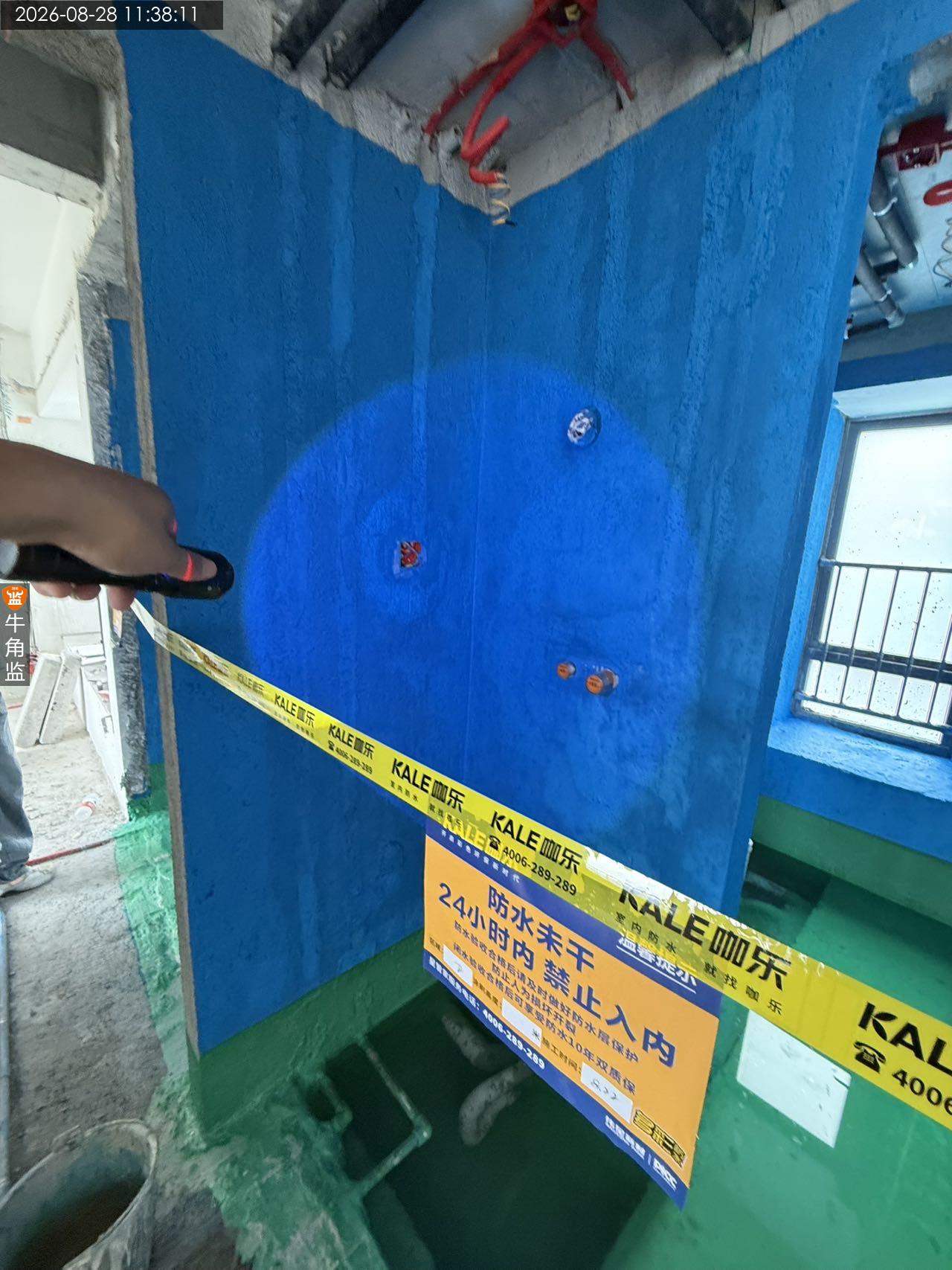

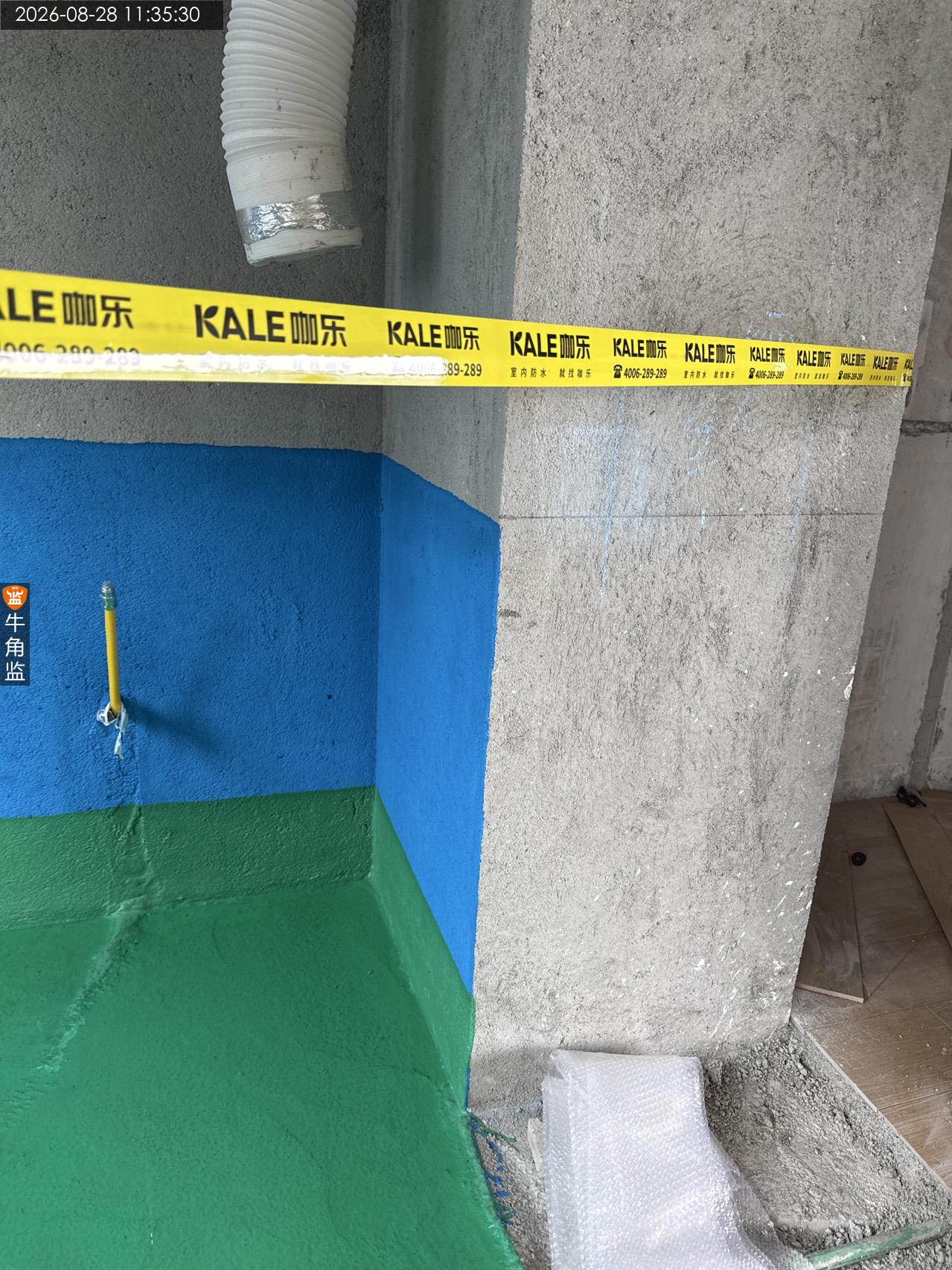

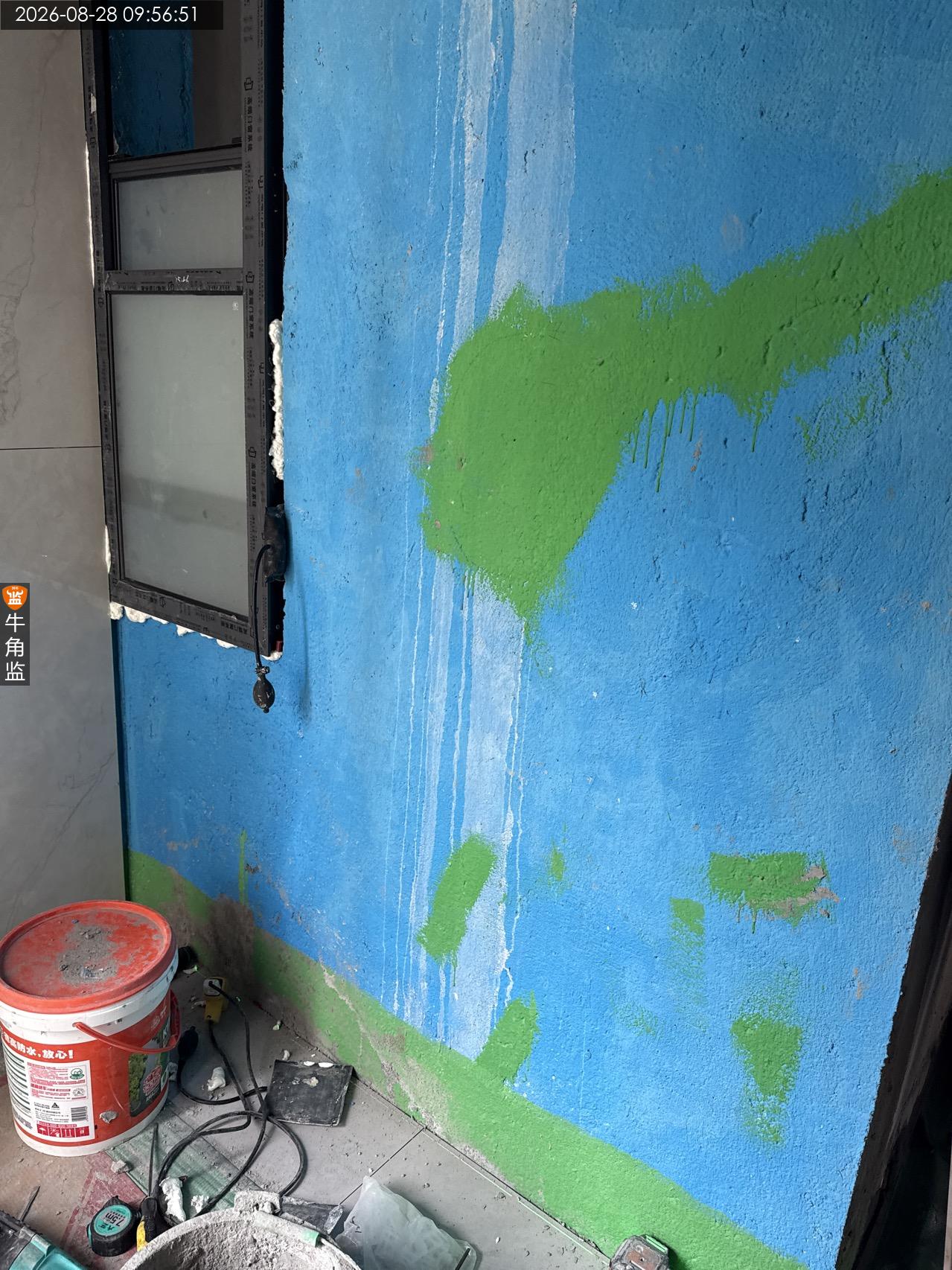

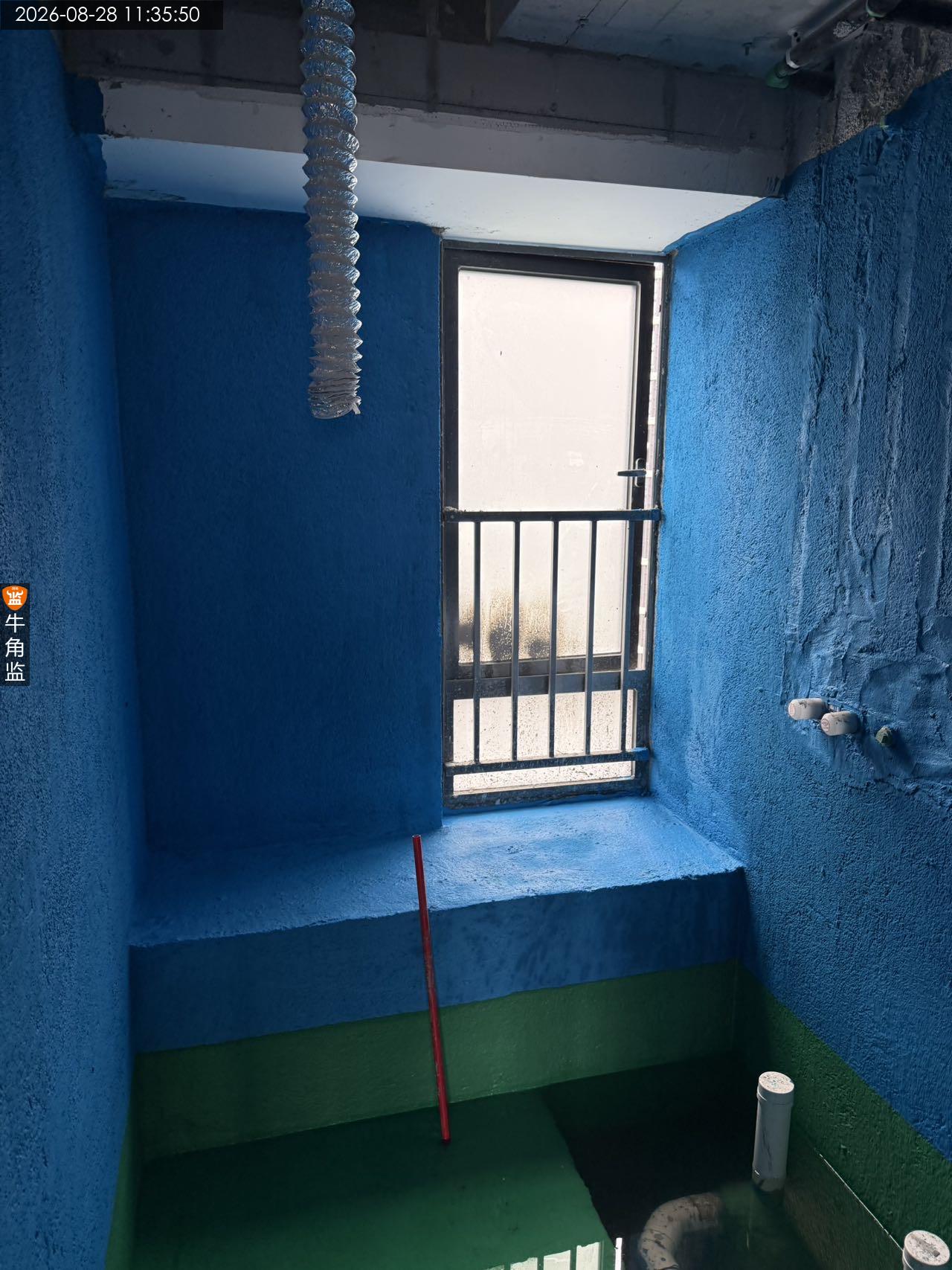

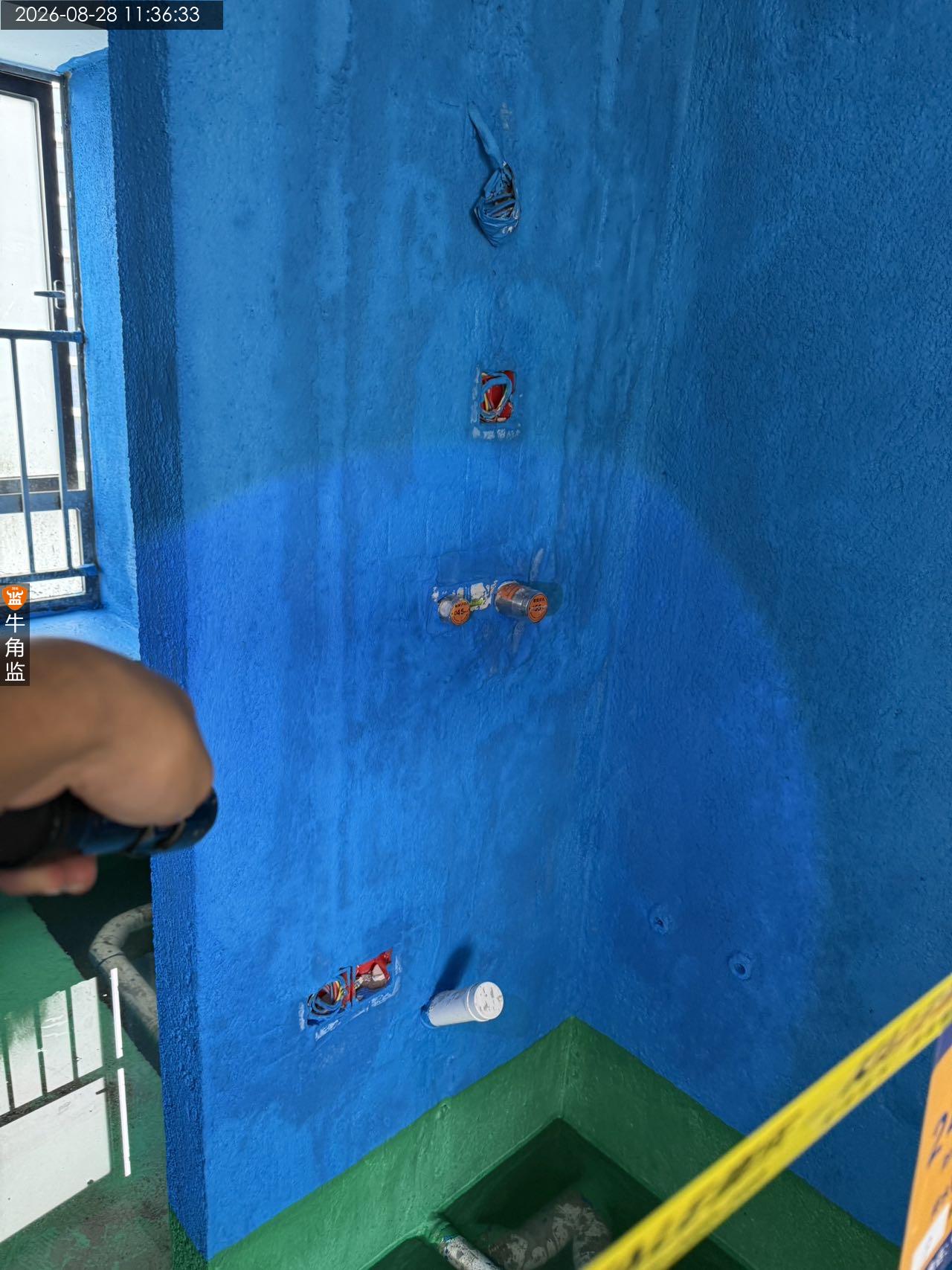

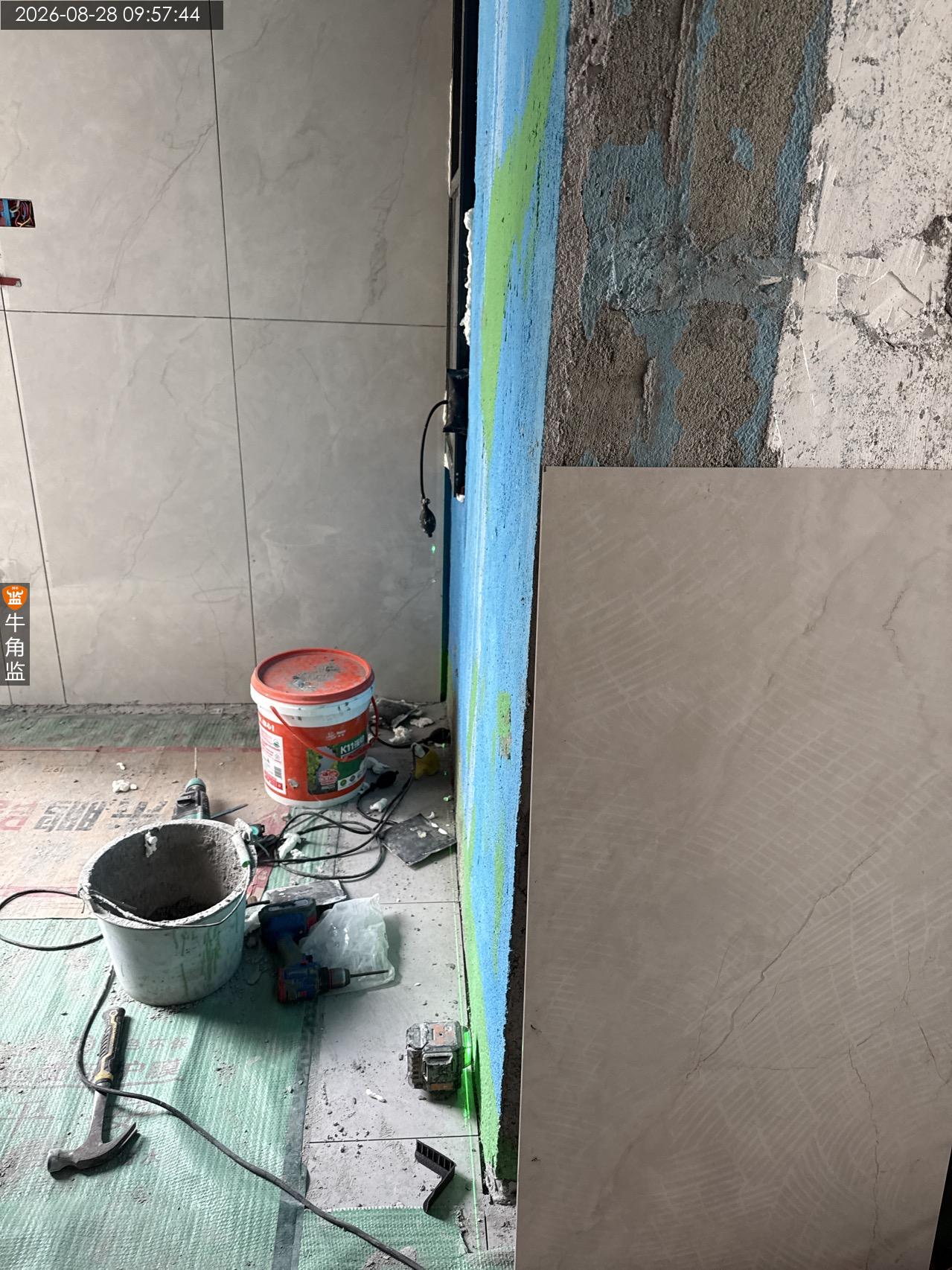

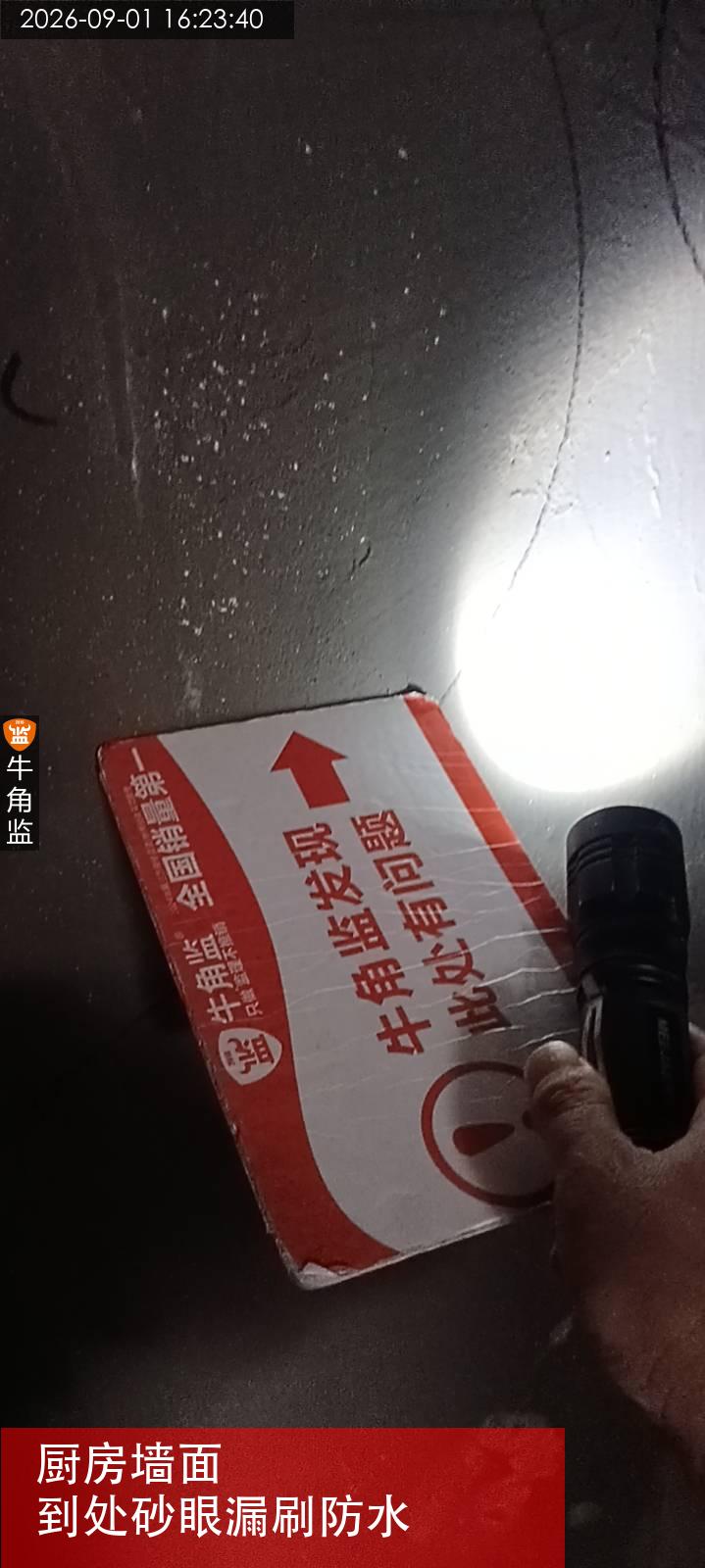

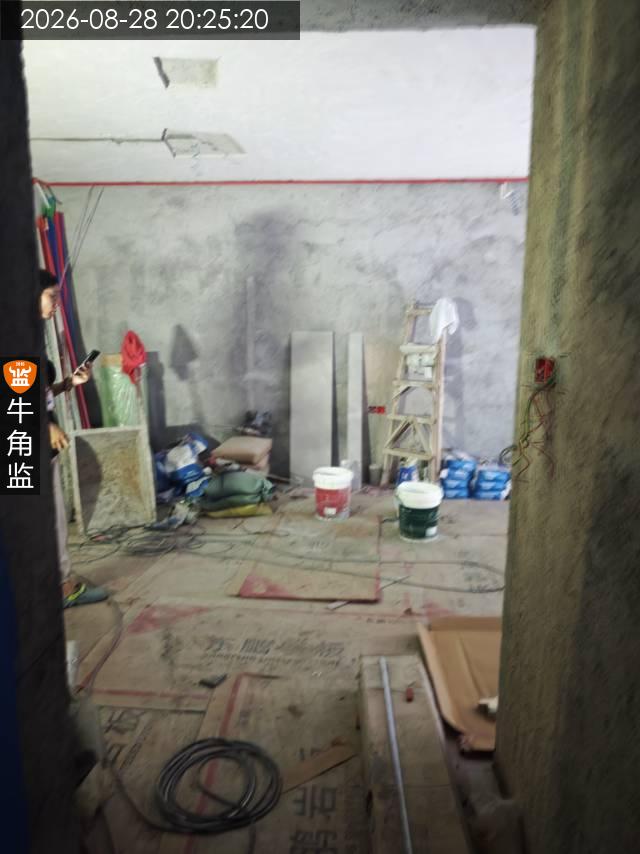

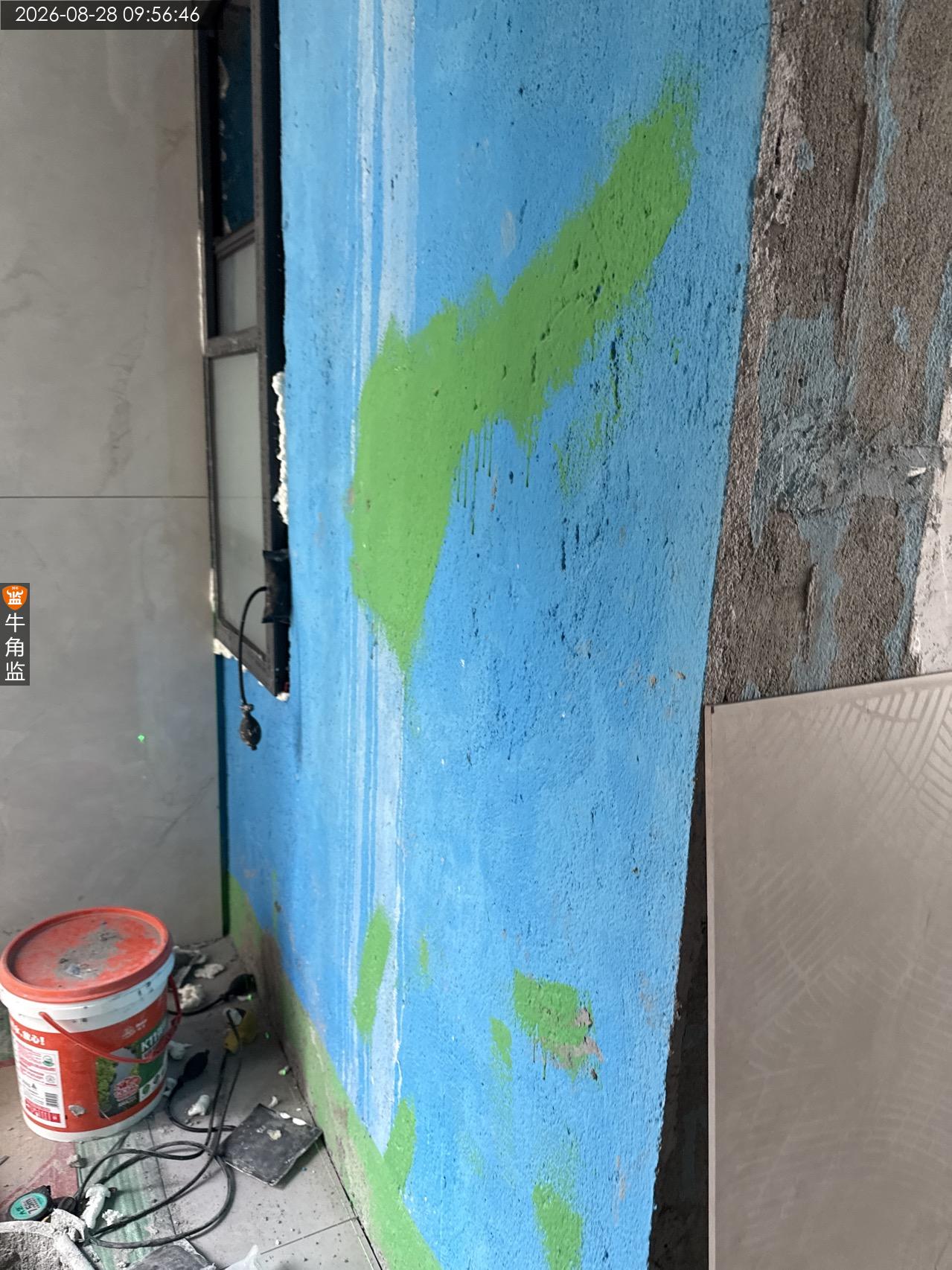

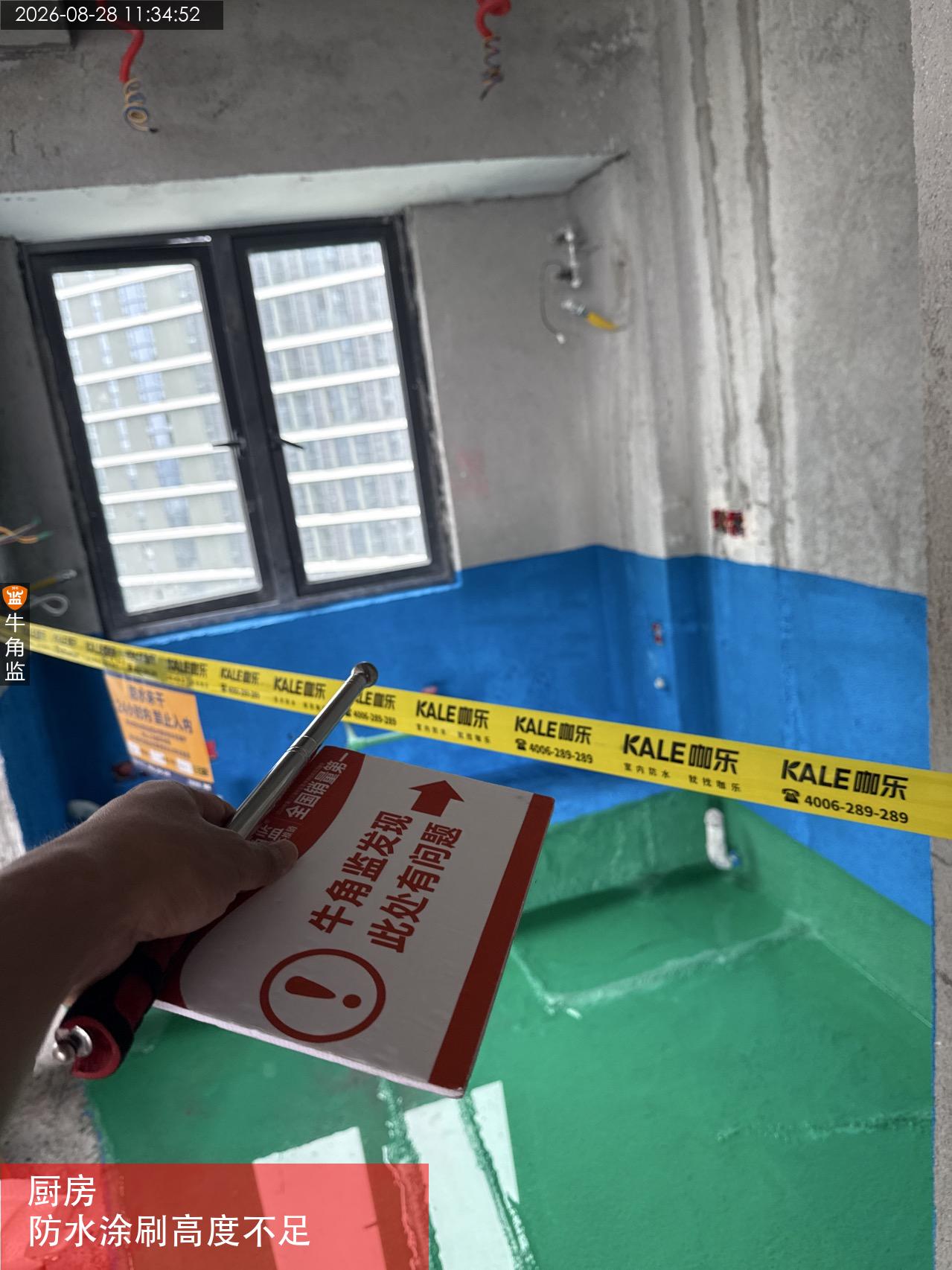

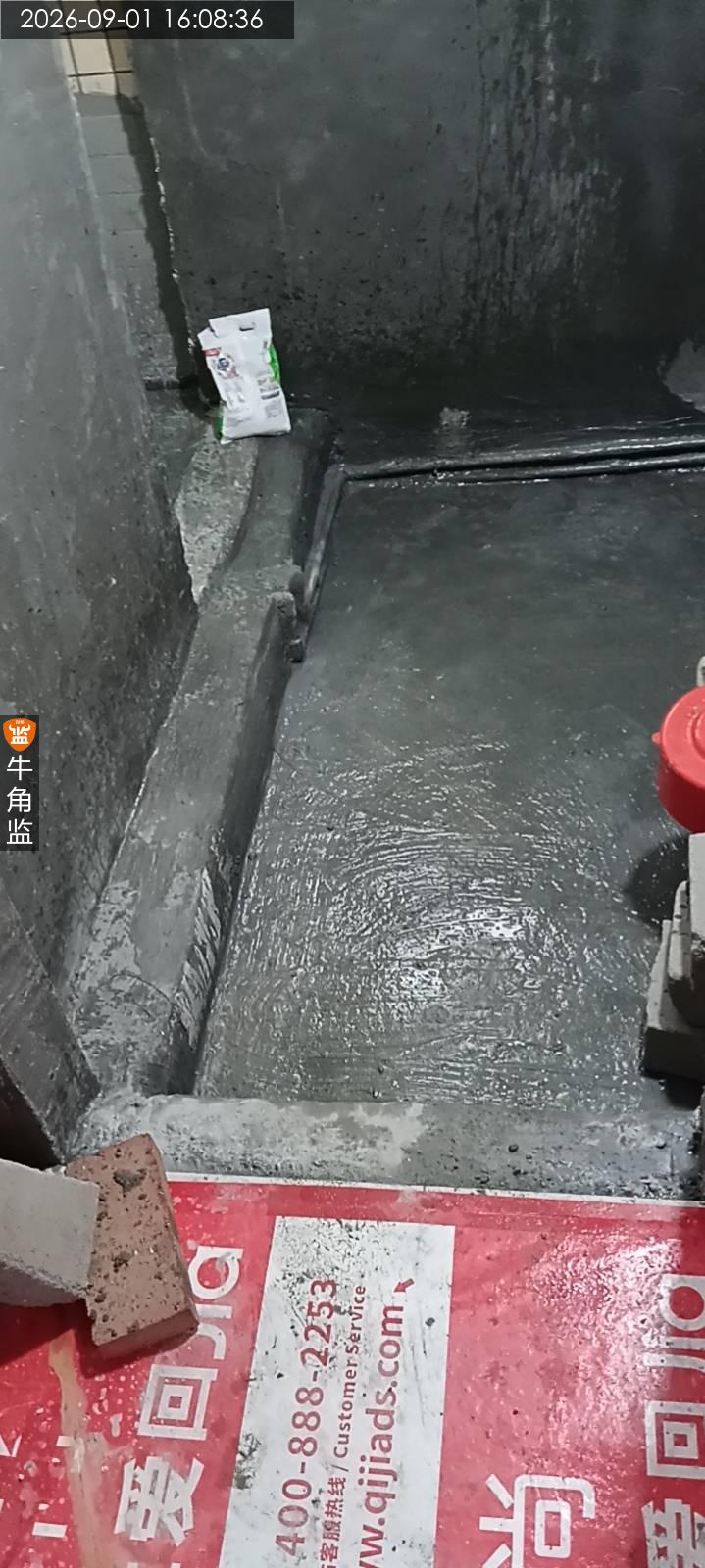

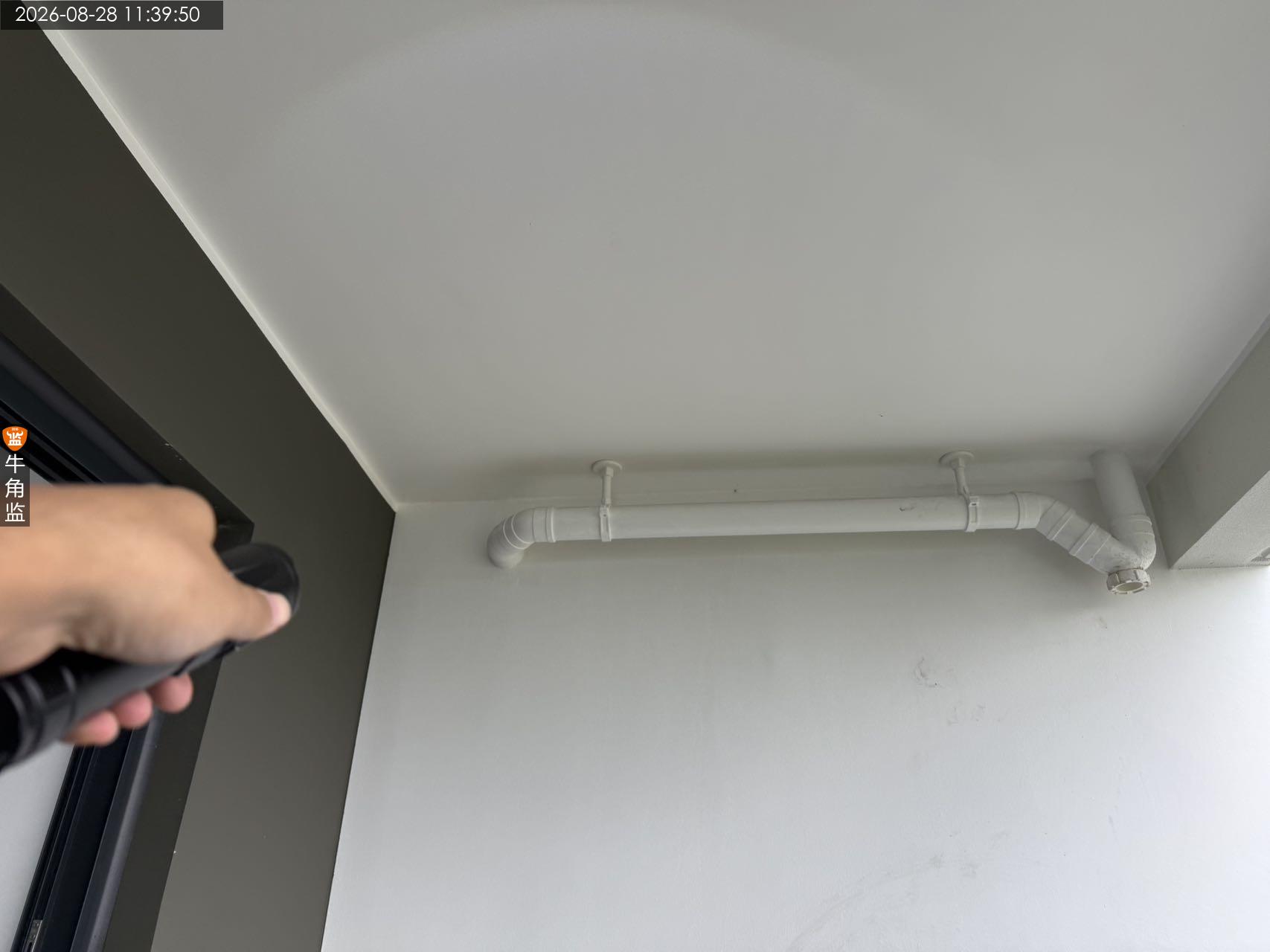

本次防水检查的总结如下: 一、现场有泥工进行地面铺贴,空鼓敲击检查未发现空鼓问题。 1、闭水区域已到楼下进行观察,楼下厨卫为石膏板吊顶,观察其表面无发现渗漏隐患。 2、防水为咖乐品牌。 二、往期隐患问题跟进复查: 1、原顶面固定物已拆除整改。 2、厨卫阴阳角方正度偏差问题暂未整改,后期贴砖需注意归方处理。 3、其余隐患已覆盖整改。 三、本次检查存在隐患: 1、厨房防水高度不足贴砖高度。 整改建议:建议补刷至贴砖高度,厨房墙面四周需做好防水补刷施工。 2、现场卫生间暂未安装铺贴门槛。 整改建议:安装铺贴门槛时需在三边补刷防水层。 四、后期施工注意事项: 一、地砖工艺交底 1、干沙层配比要求“握手成团,落地开花”。 2、阳台坡度不应小于0.5%,洗手间1% 3、地砖背面需满铺浆。 4、地砖收边尽量隐藏到隐蔽区域(沙发、柜子等) 5、铺贴前需要预排版、定位基准线。 6、地砖不能有空鼓。 7、水泥砂浆地面找平平整度误差应2m靠尺检查不超过千分之三,自流平平整度不超过千分之二。 8、地砖铺贴厚度不低于5公分完成面,墙砖铺贴不高于2公分,特殊情况通知业主确认施工方式。 二、墙砖工艺交底: 1、墙砖铺贴使用双面满挂浆工艺。 2、地砖上墙必须使用纯瓷砖胶铺贴。 3 、严禁瓷砖胶混合水泥浆使用。 4、拼角处可以使用收边条或者45度拼接。 5、瓷砖踢脚线使用暗贴工艺。 6、地砖上墙使用湿挂和干挂工艺。 7、每自然间或标准间的空鼓砖块数不应超过总数的5%,单片砖只允许边角空鼓,空鼓率不可超过5%,且中心不能空鼓。 施工注意事项: 1、铺贴后做好成品保护。 2、铺贴后标注出水电管走向。 3、开孔使用开孔器。 4、预留好出水口尺寸。 5、复查排水排污孔距,避免施工移位。
2026-08-28
番禺区诺********0409
设 计 师:未知
施工队长:未知
工地面积:99.00㎡
装修总价:0.00
本次评价:C
本次评语:

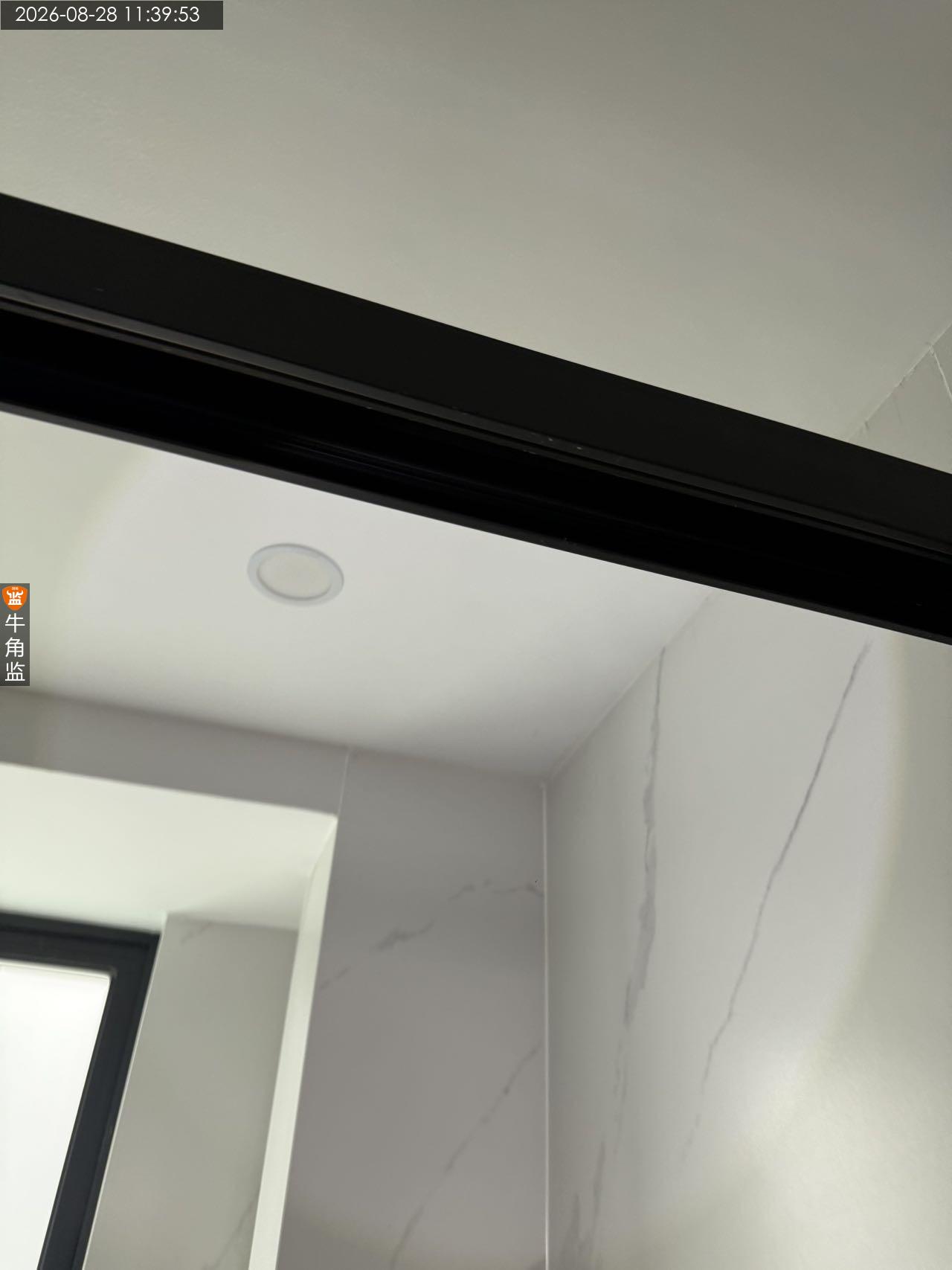

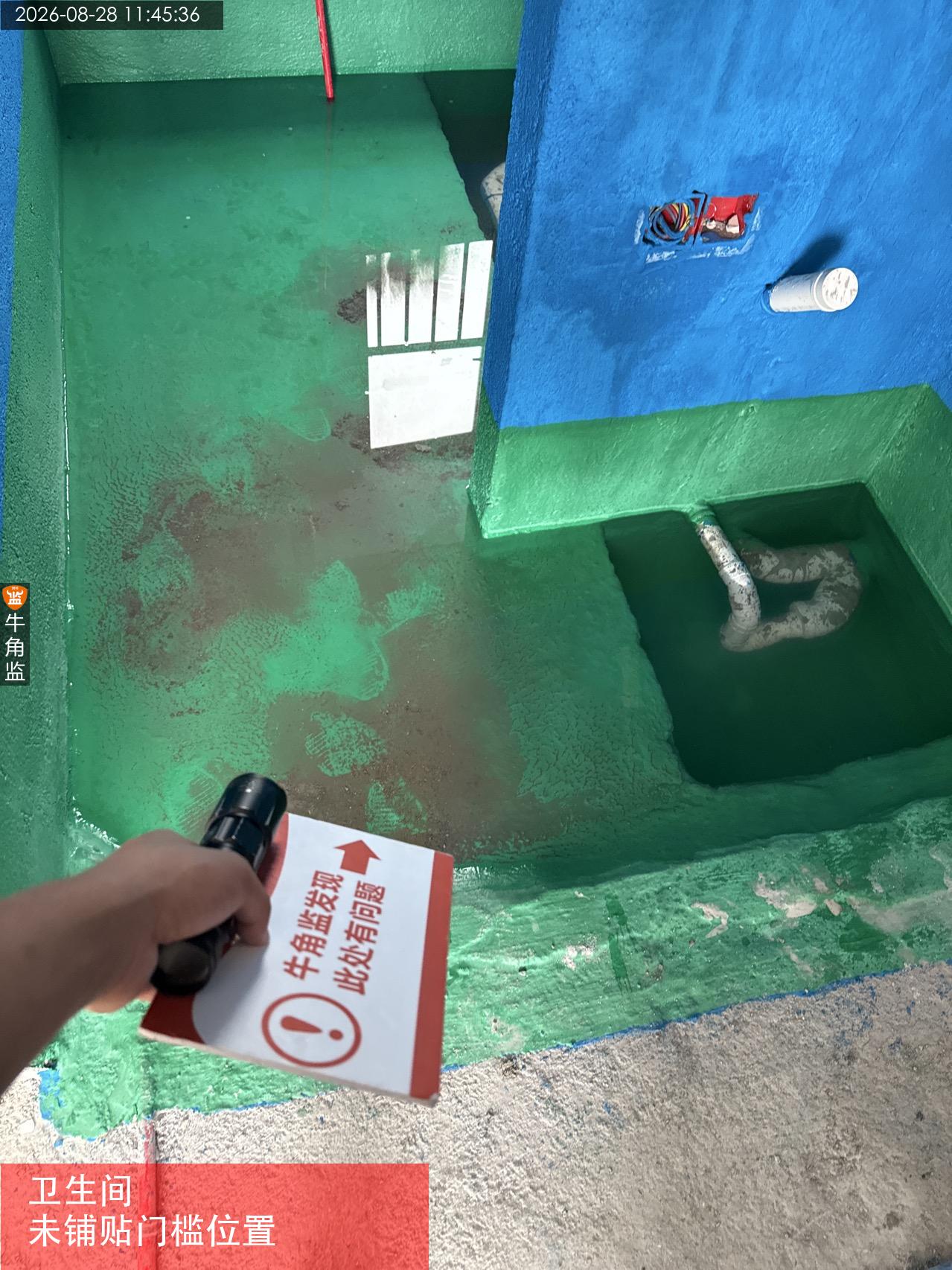

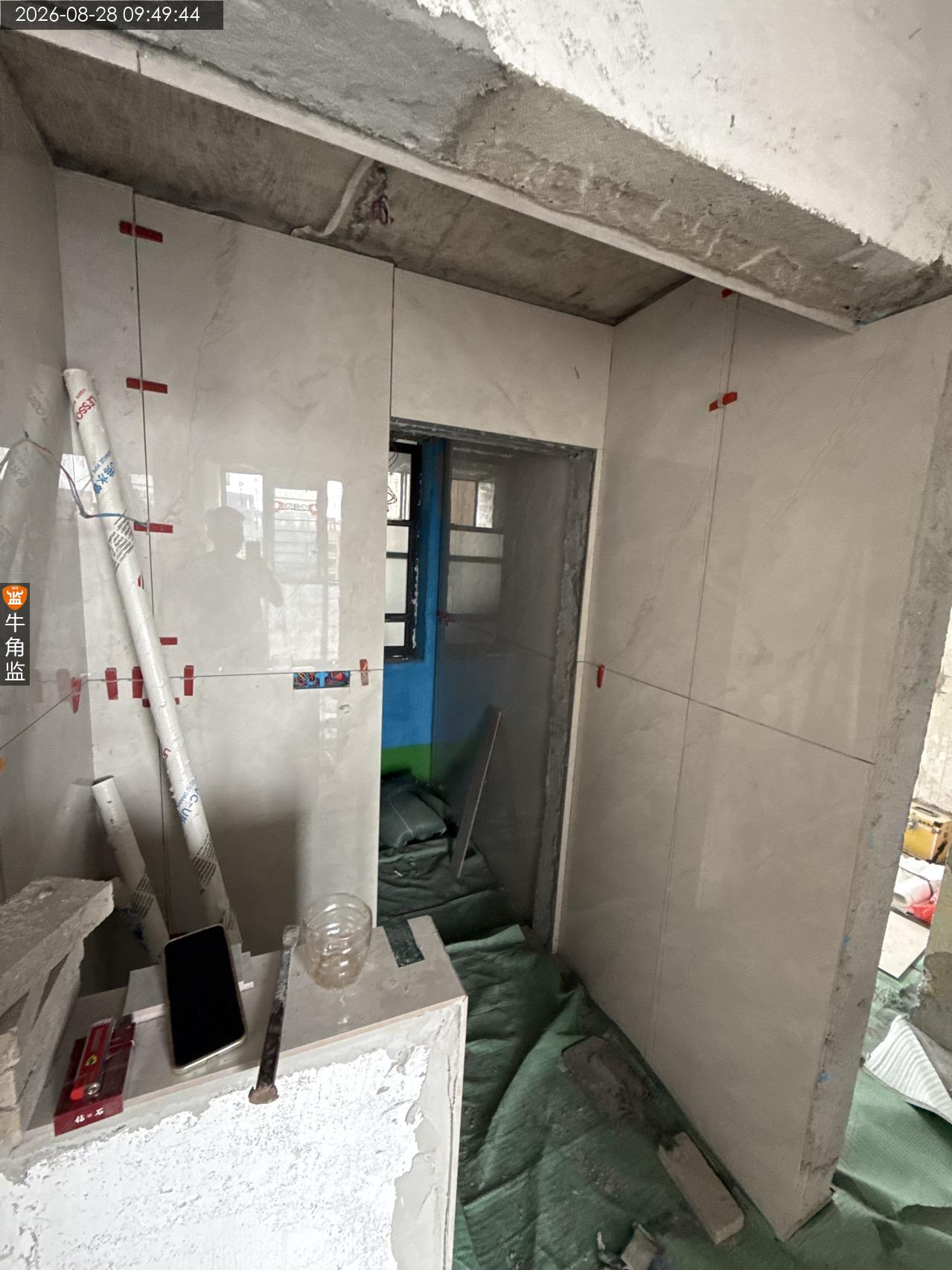

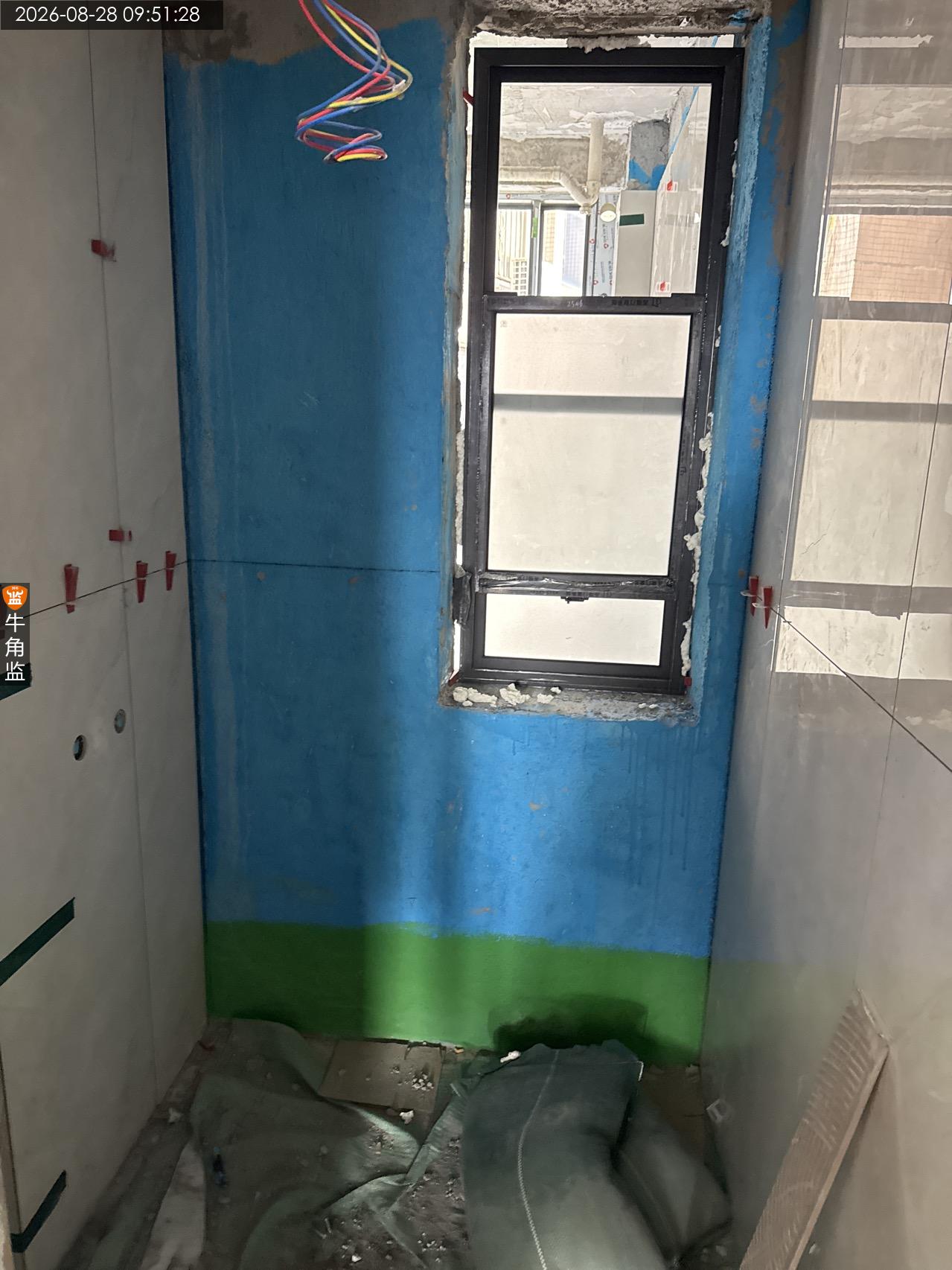

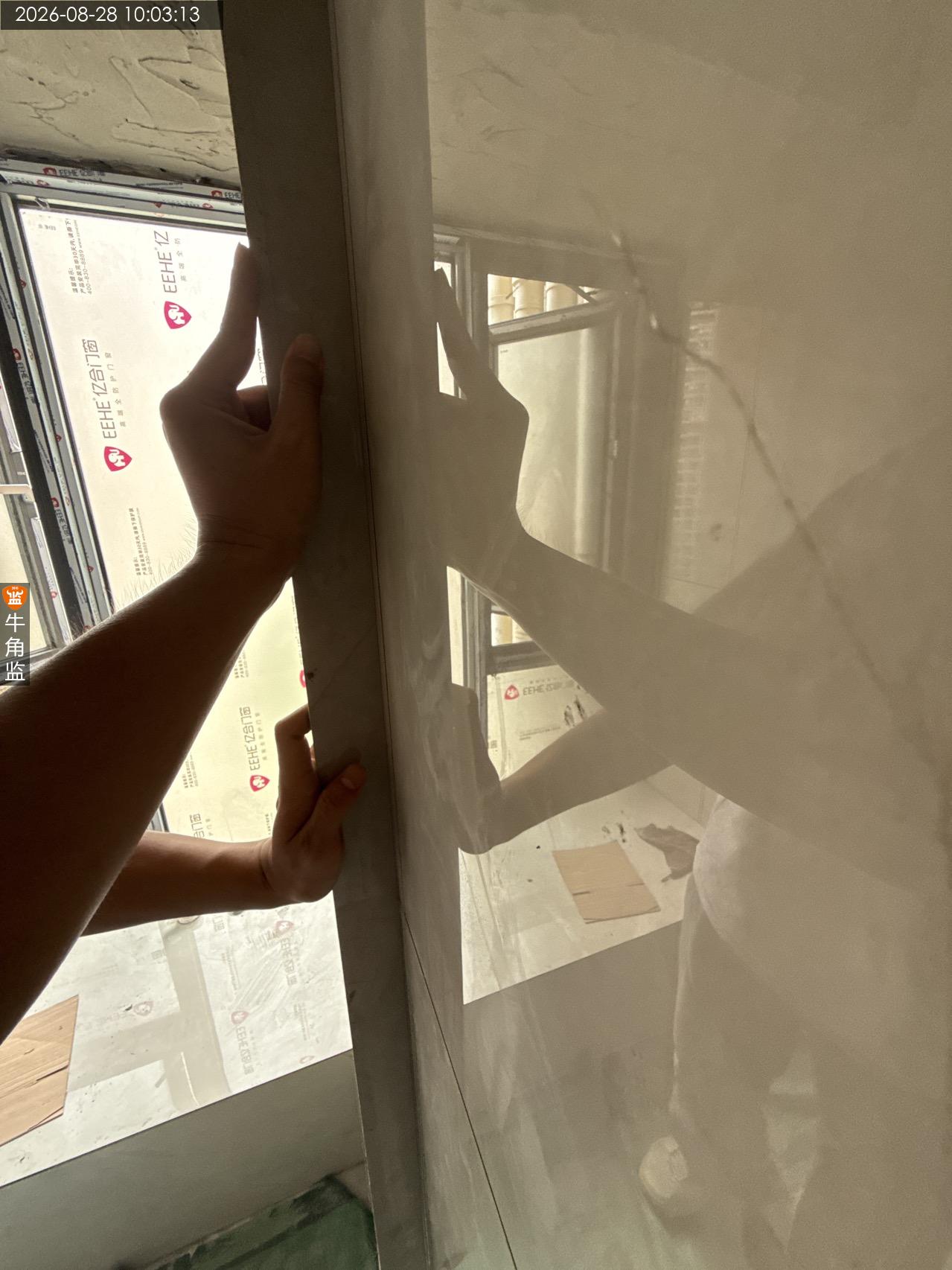

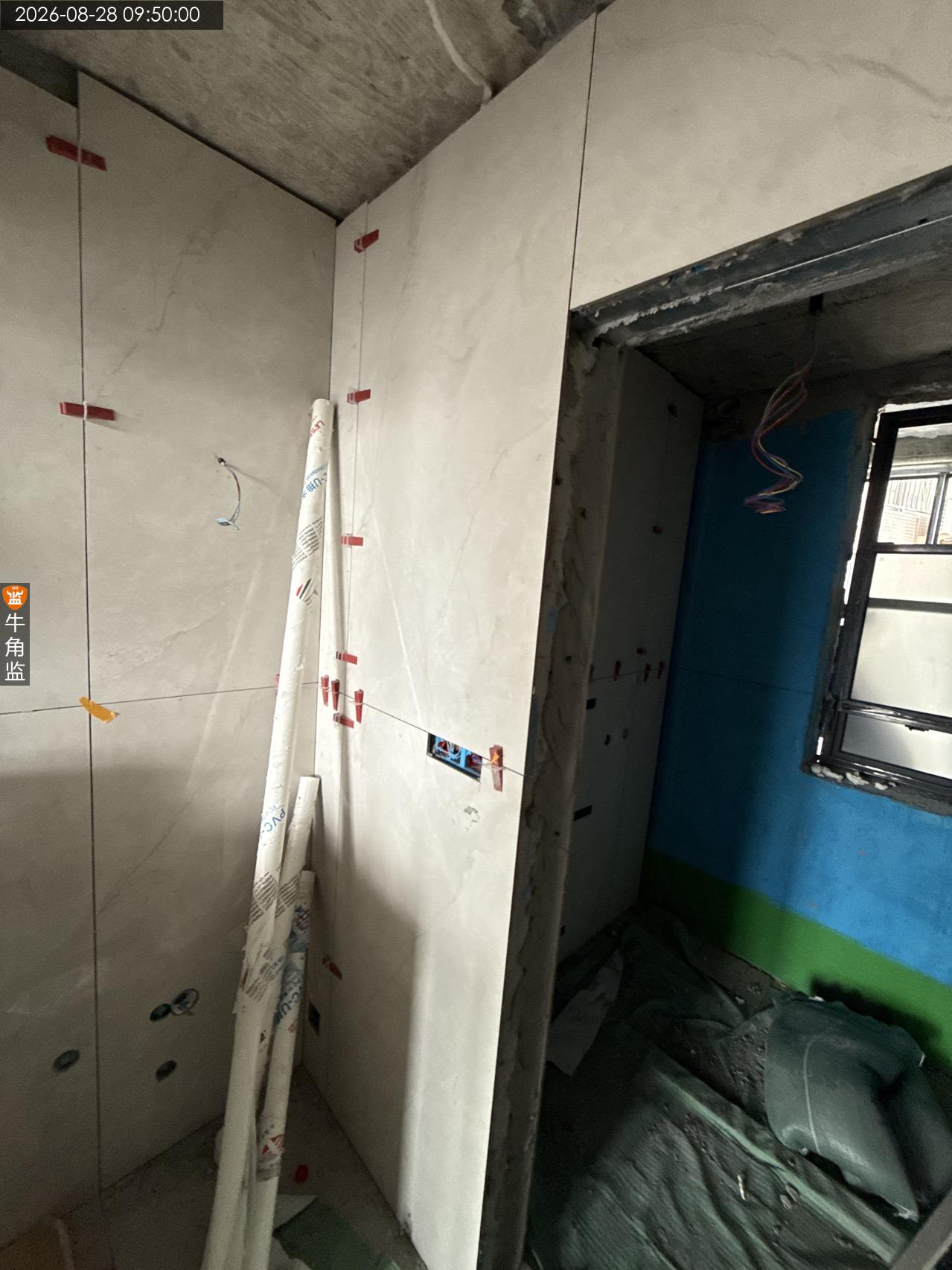

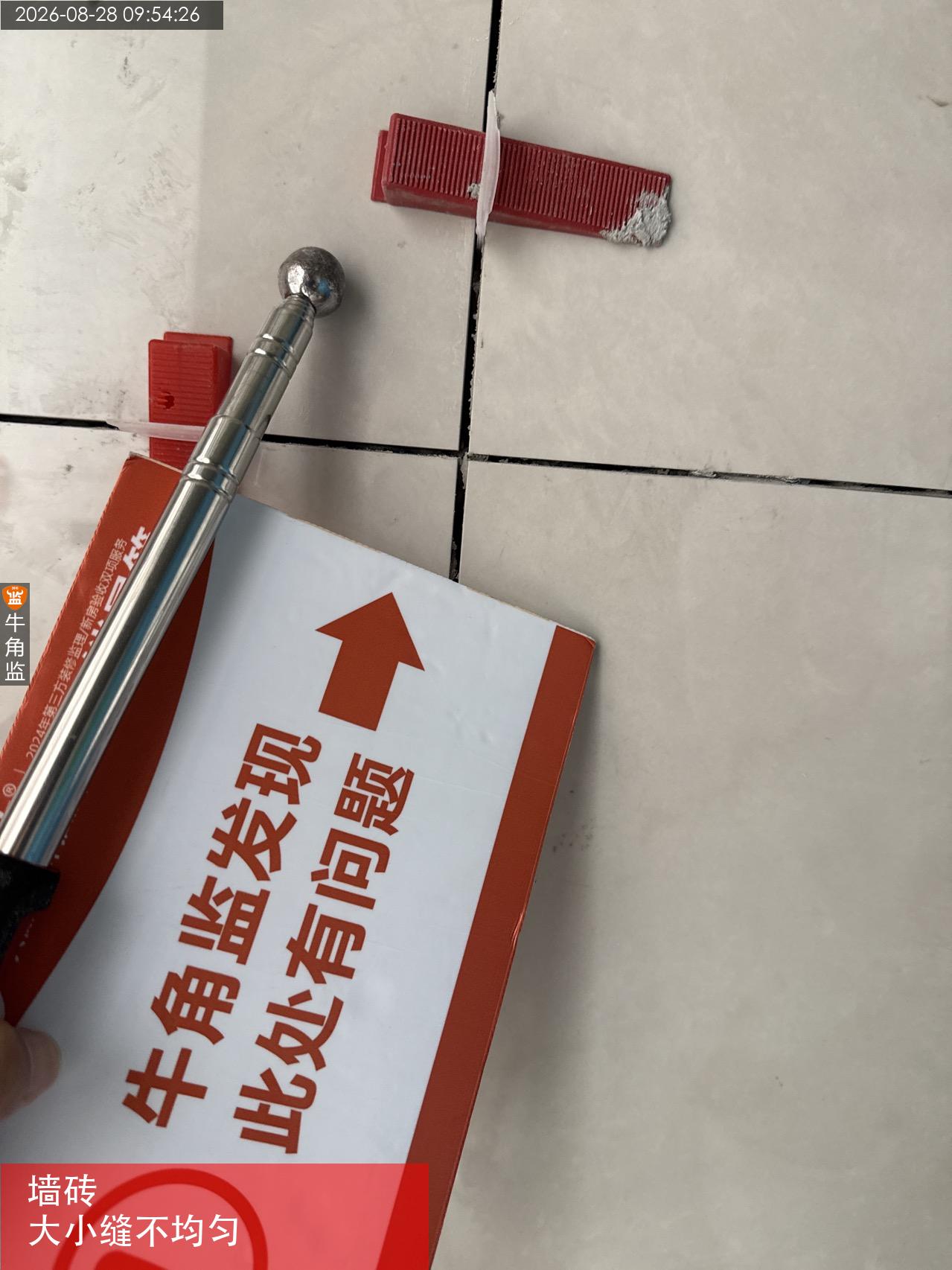

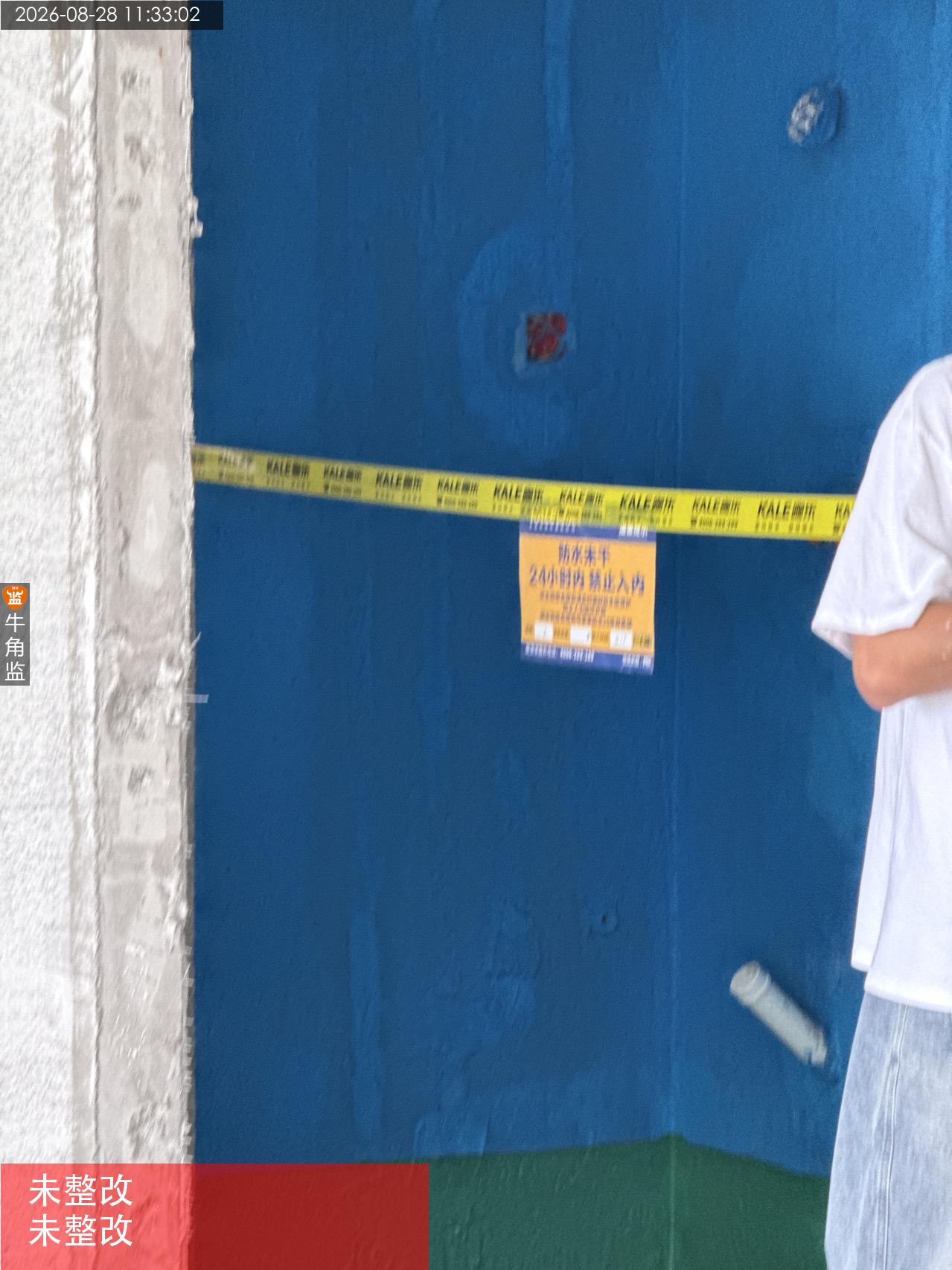

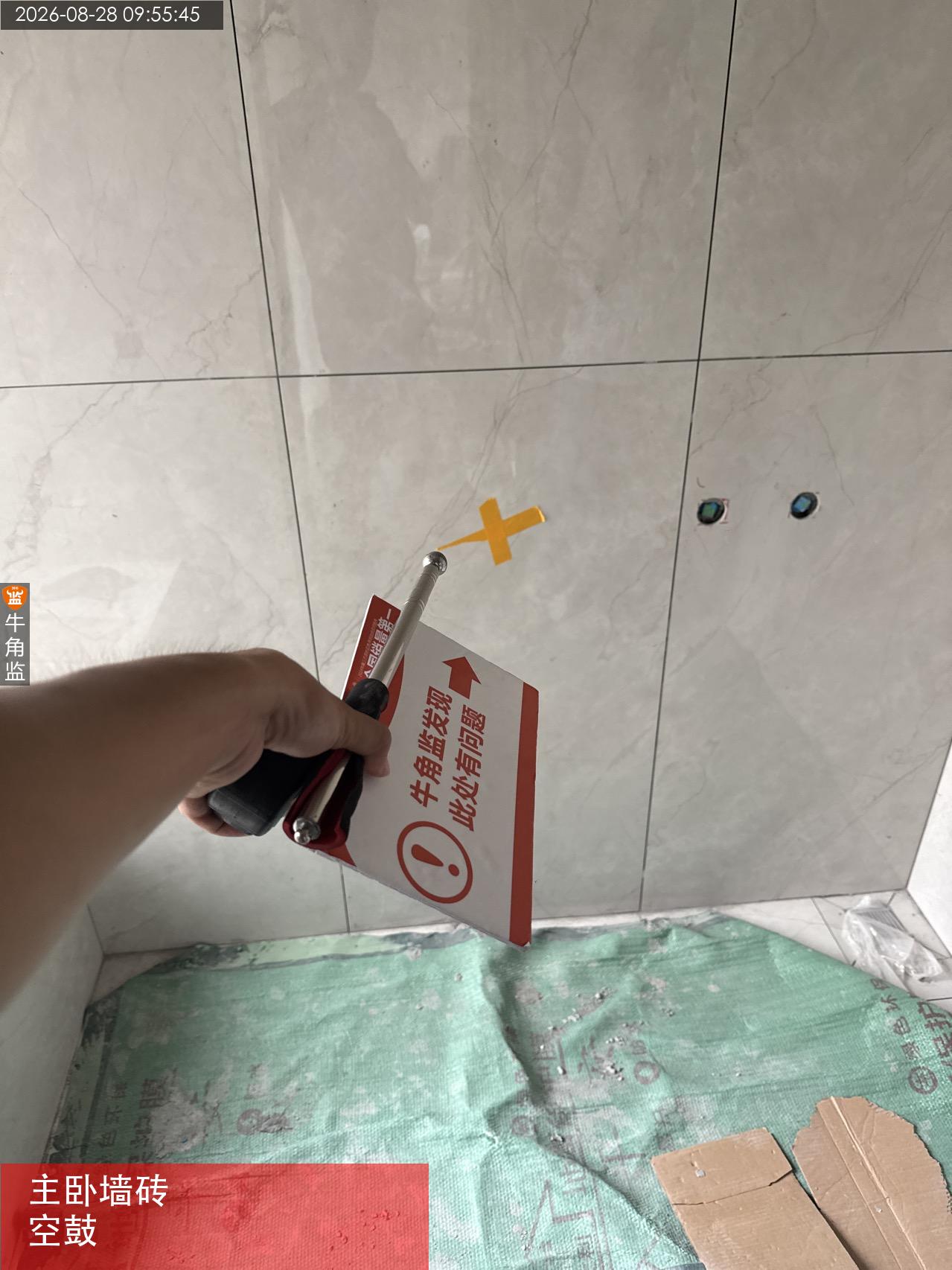

本次贴砖检查的总结如下: 一、现场有施工人员(贴砖施工、窗户安装施工) 窗户暂未完善施工,后期跟进复查处理。 二、往期问题隐患跟进复查: 1、地面已做保护施工。 2、阳台地漏破损问题已整改。 3、公卫地砖已整改修复。 三、本次检查存在隐患: 1、厨卫墙砖铺贴存在大小缝不均匀的现象。 整改建议:若后期美缝施工效果不佳建议拆除更换铺贴。 2、主卫墙砖存在一处空鼓问题。 整改建议:需对空鼓问题做好灌浆或更换铺贴施工。 3、厨房原旧止逆阀未拆除,后期安装止逆阀需做好打胶收口处理。 四、后期施工注意事项: 一、地砖工艺交底 1、干沙层配比要求“握手成团,落地开花”。 2、阳台坡度不应小于0.5%,洗手间1% 3、地砖背面需满铺浆。 4、地砖收边尽量隐藏到隐蔽区域(沙发、柜子等) 5、铺贴前需要预排版、定位基准线。 6、地砖不能有空鼓。 7、水泥砂浆地面找平平整度误差应2m靠尺检查不超过千分之三,自流平平整度不超过千分之二。 8、地砖铺贴厚度不低于5公分完成面,墙砖铺贴不高于2公分,特殊情况通知业主确认施工方式。 二、墙砖工艺交底: 1、墙砖铺贴使用双面满挂浆工艺。 2、地砖上墙必须使用纯瓷砖胶铺贴。 3 、严禁瓷砖胶混合水泥浆使用。 4、拼角处可以使用收边条或者45度拼接。 5、瓷砖踢脚线使用暗贴工艺。 6、地砖上墙使用湿挂和干挂工艺。 7、每自然间或标准间的空鼓砖块数不应超过总数的5%,单片砖只允许边角空鼓,空鼓率不可超过5%,且中心不能空鼓。 施工注意事项: 1、铺贴后做好成品保护。 2、铺贴后标注出水电管走向。 3、开孔使用开孔器。 4、预留好出水口尺寸。 5、复查排水排污孔距,避免施工移位。
2026-08-28
顺德区上********2952
设 计 师:未知
施工队长:私人班组长
工地面积:156.00㎡
装修总价:0.00
本次评价:D
本次评语:

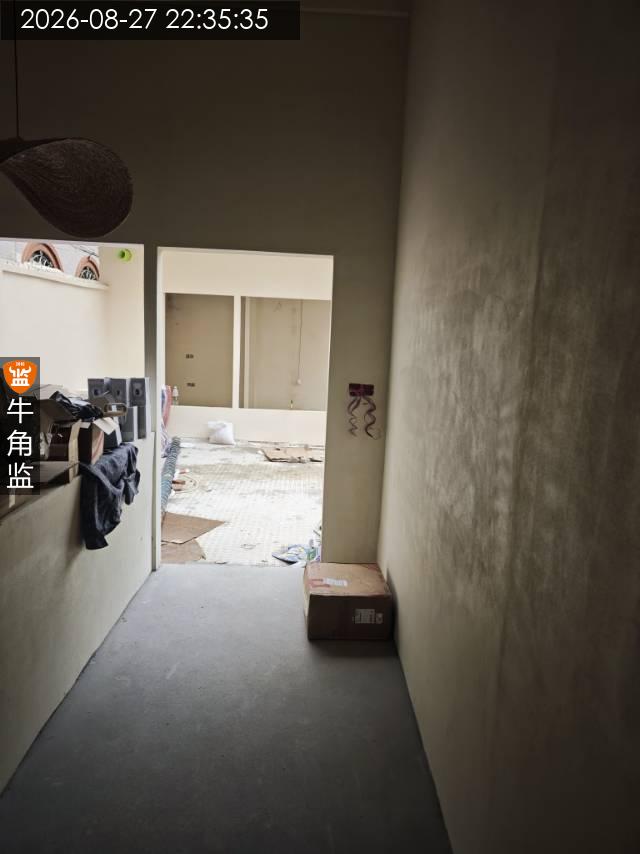

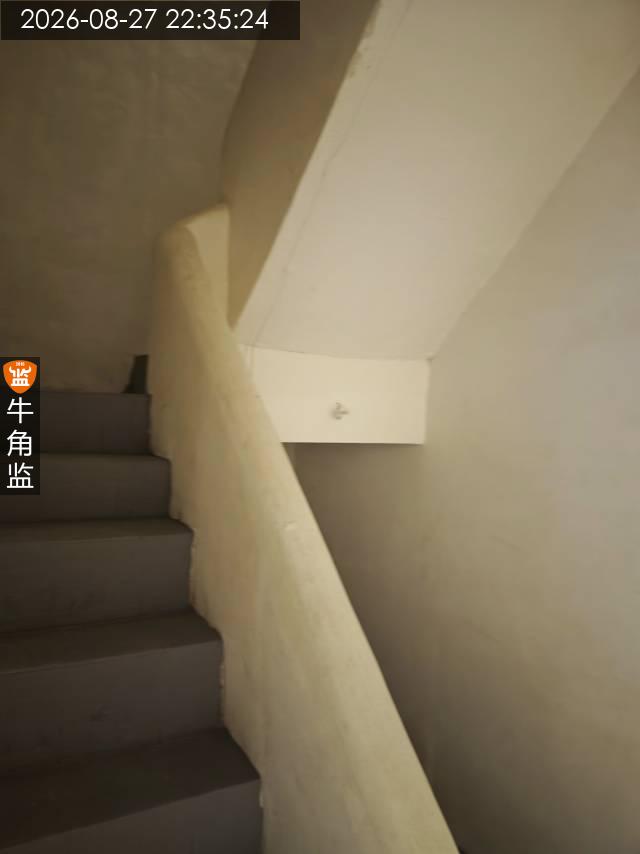

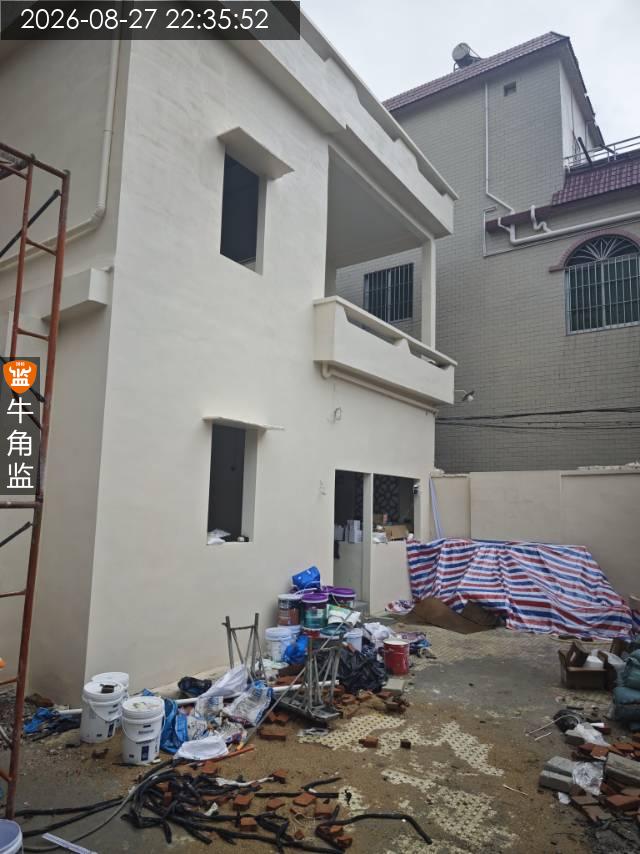

本次结算处理如下: 1、今天结算经过警方多方人员的协商协调已经达成共识。;整改建议:今天结算的金额为尾款:12516扣掉3100质保金,再需要扣掉收尾费用3850,目前需要给原施工方5566元 总结: 今天已经友好达成了一致的意向,按上述的费用结算给施工方,双方已经在派出所的民警下签订了结算协调书,后续收尾施工业主另找施工人员进行收尾施工。
2026-08-27

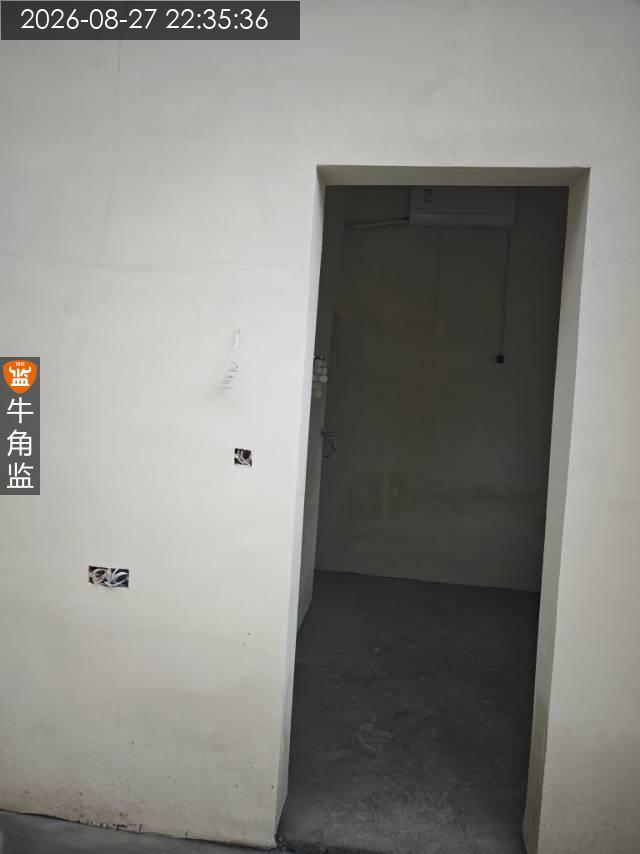

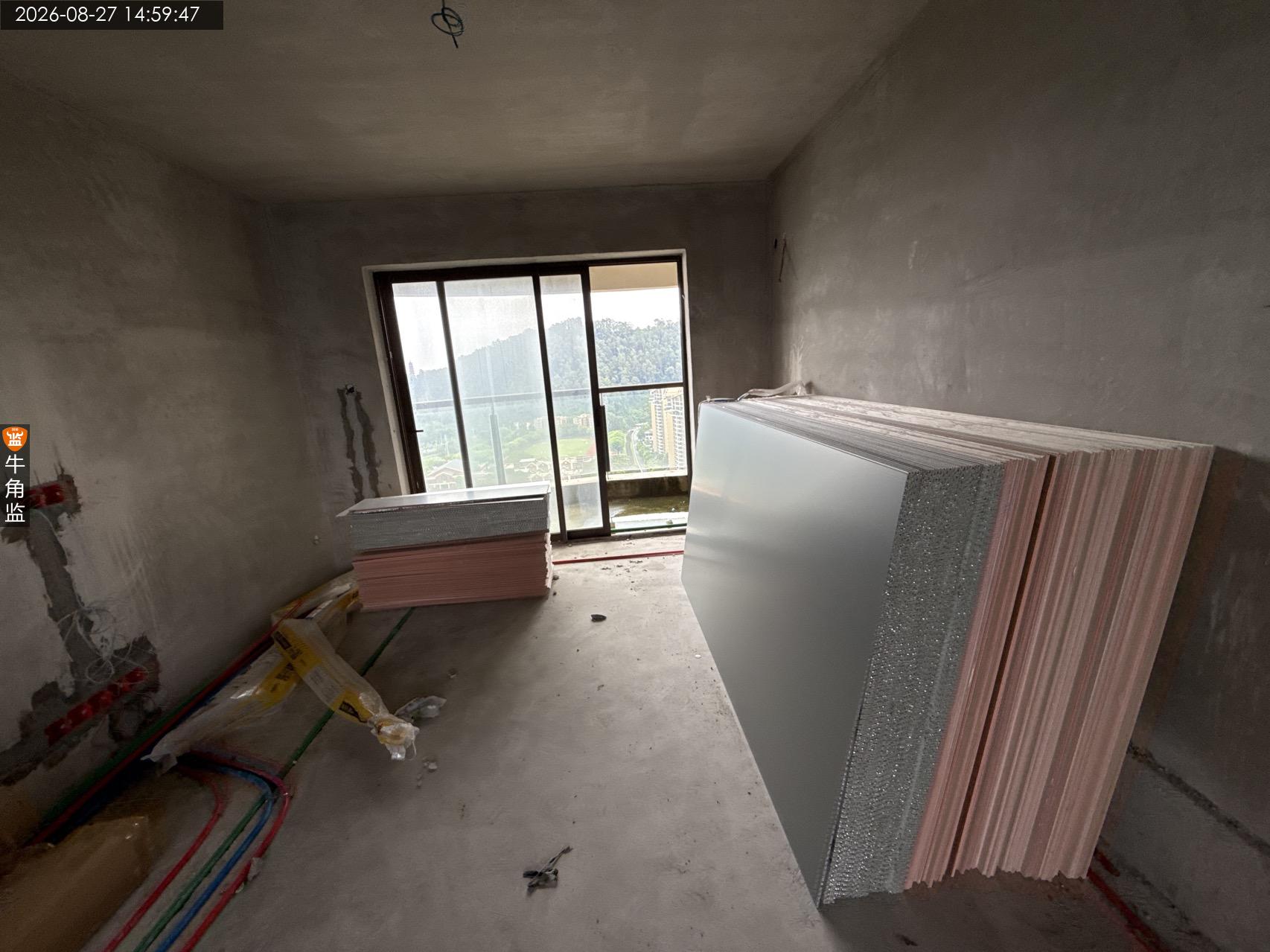

南沙区星********3943
设 计 师:未知
施工队长:刘工
工地面积:112.00㎡
装修总价:0.00
本次评价:D
本次评语:

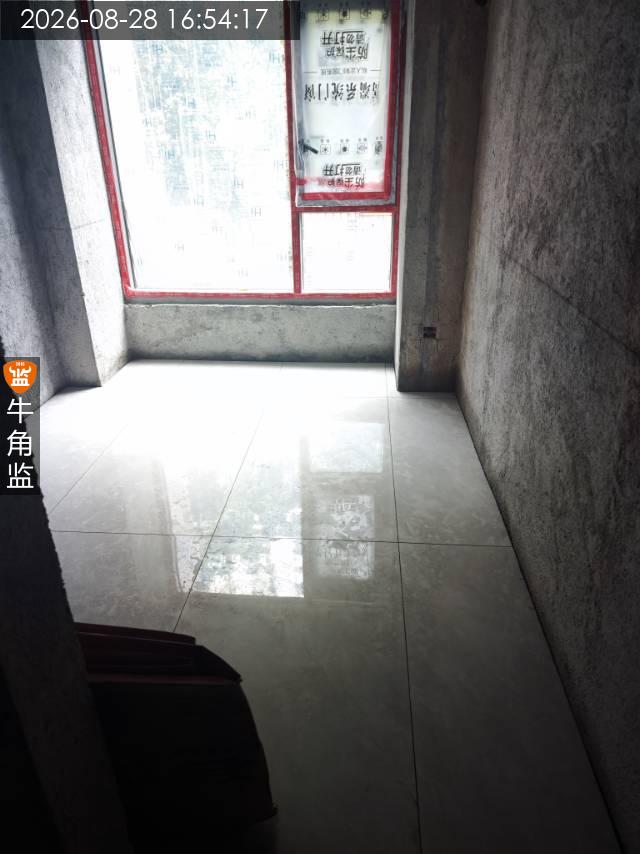

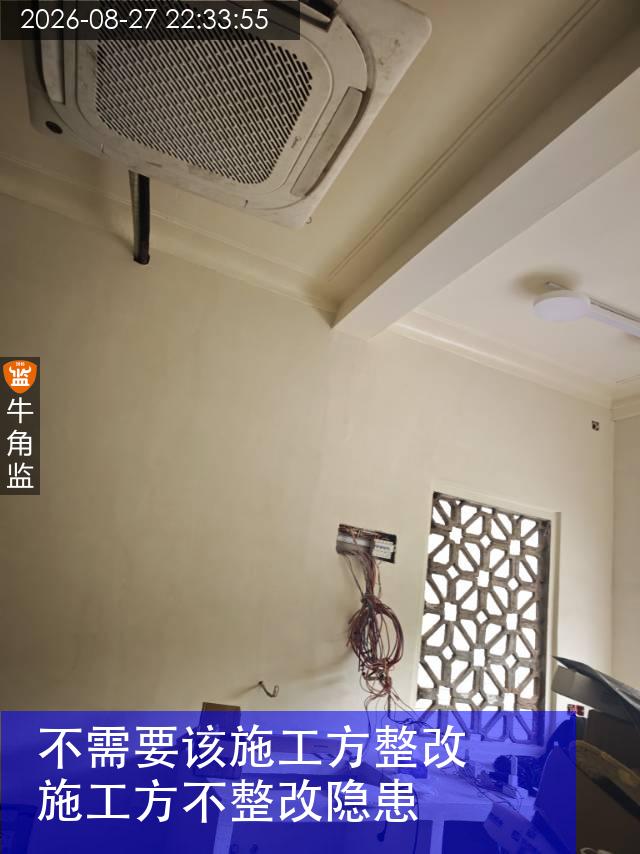

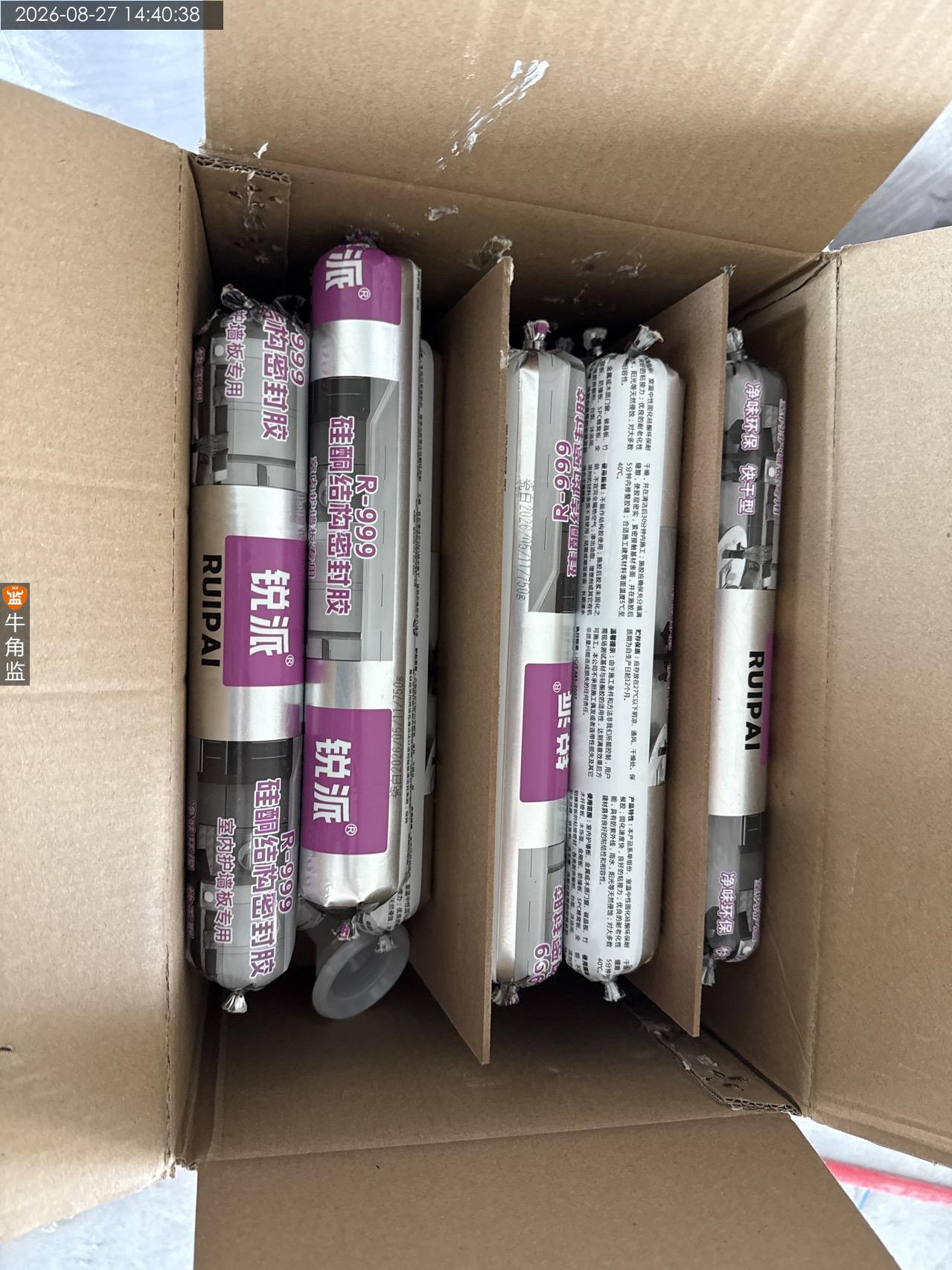

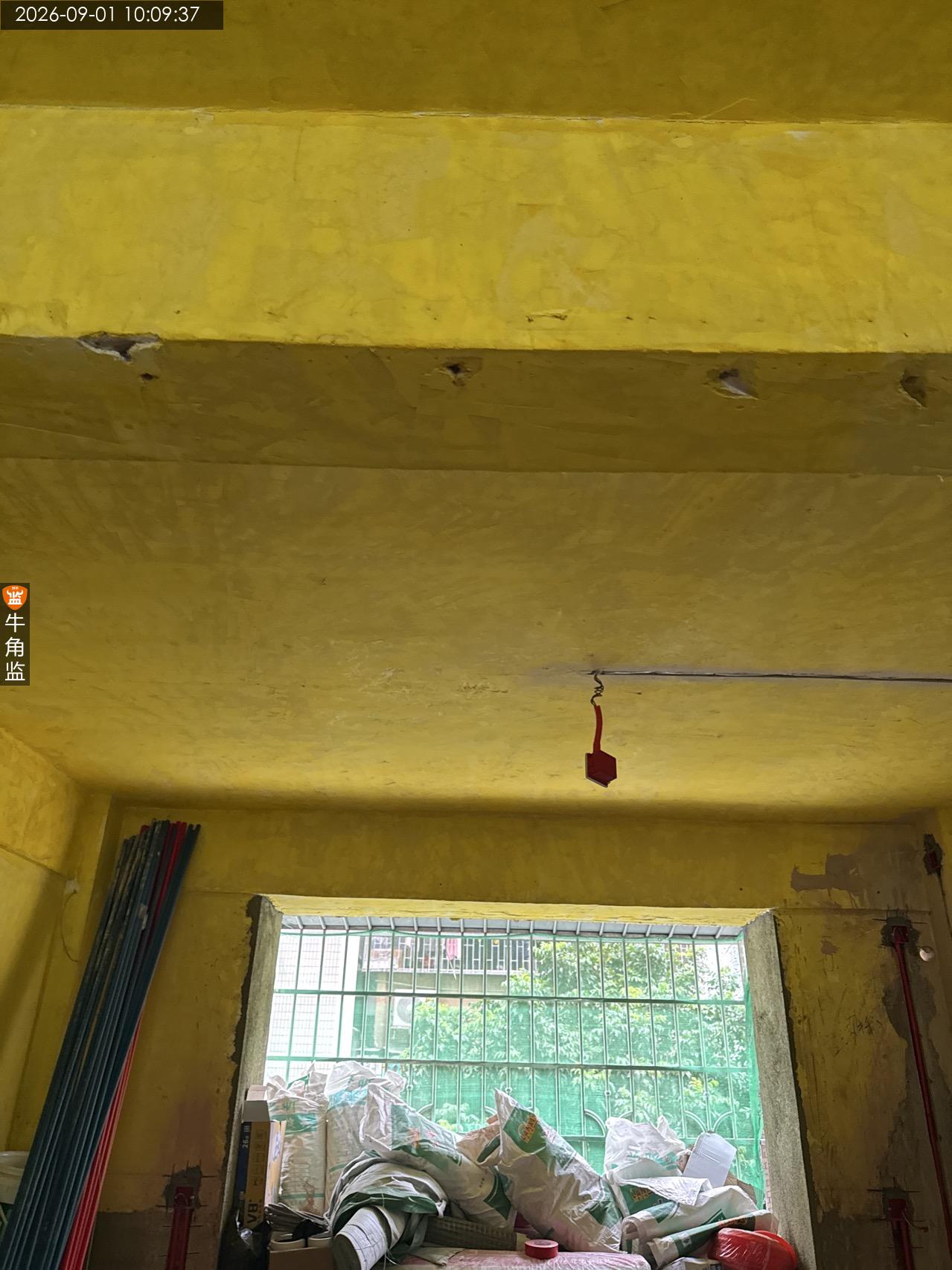

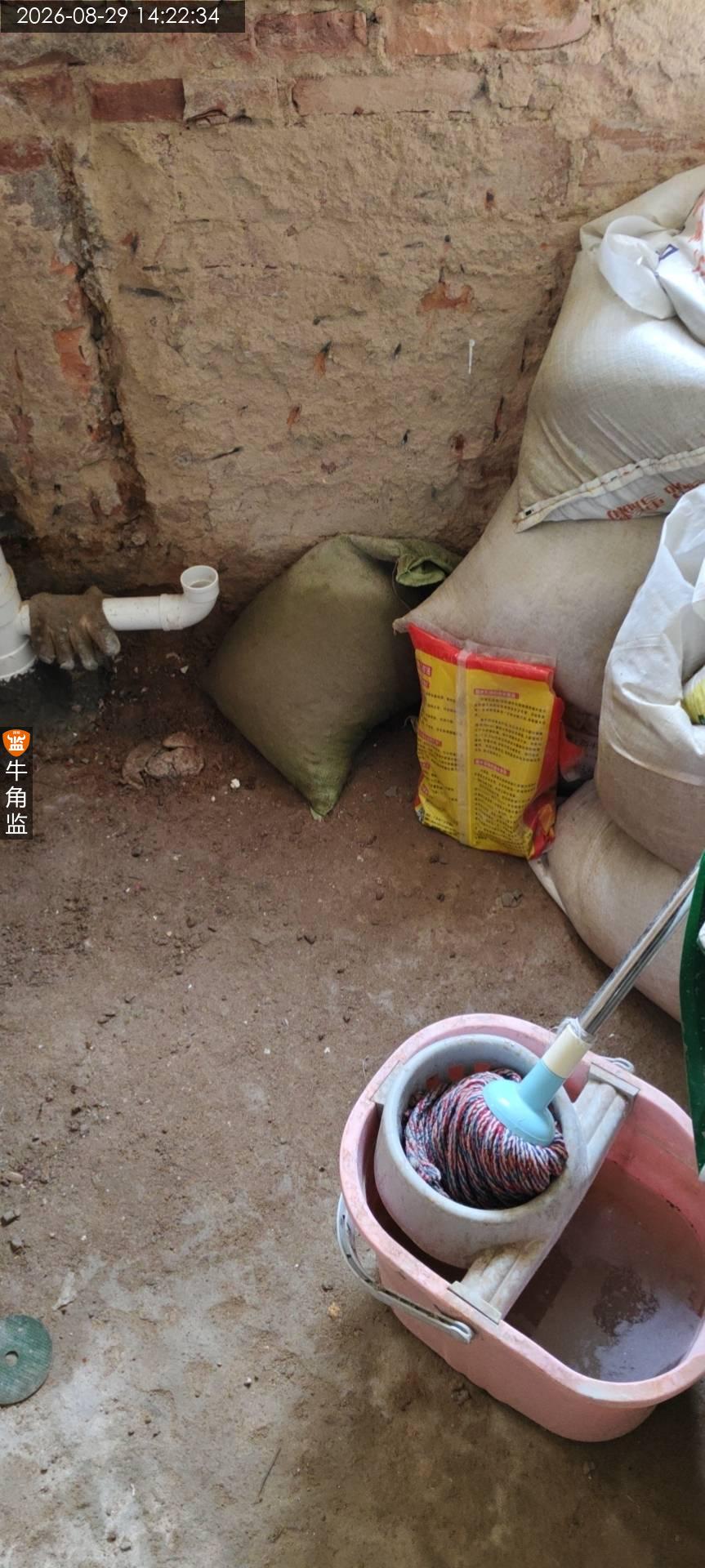

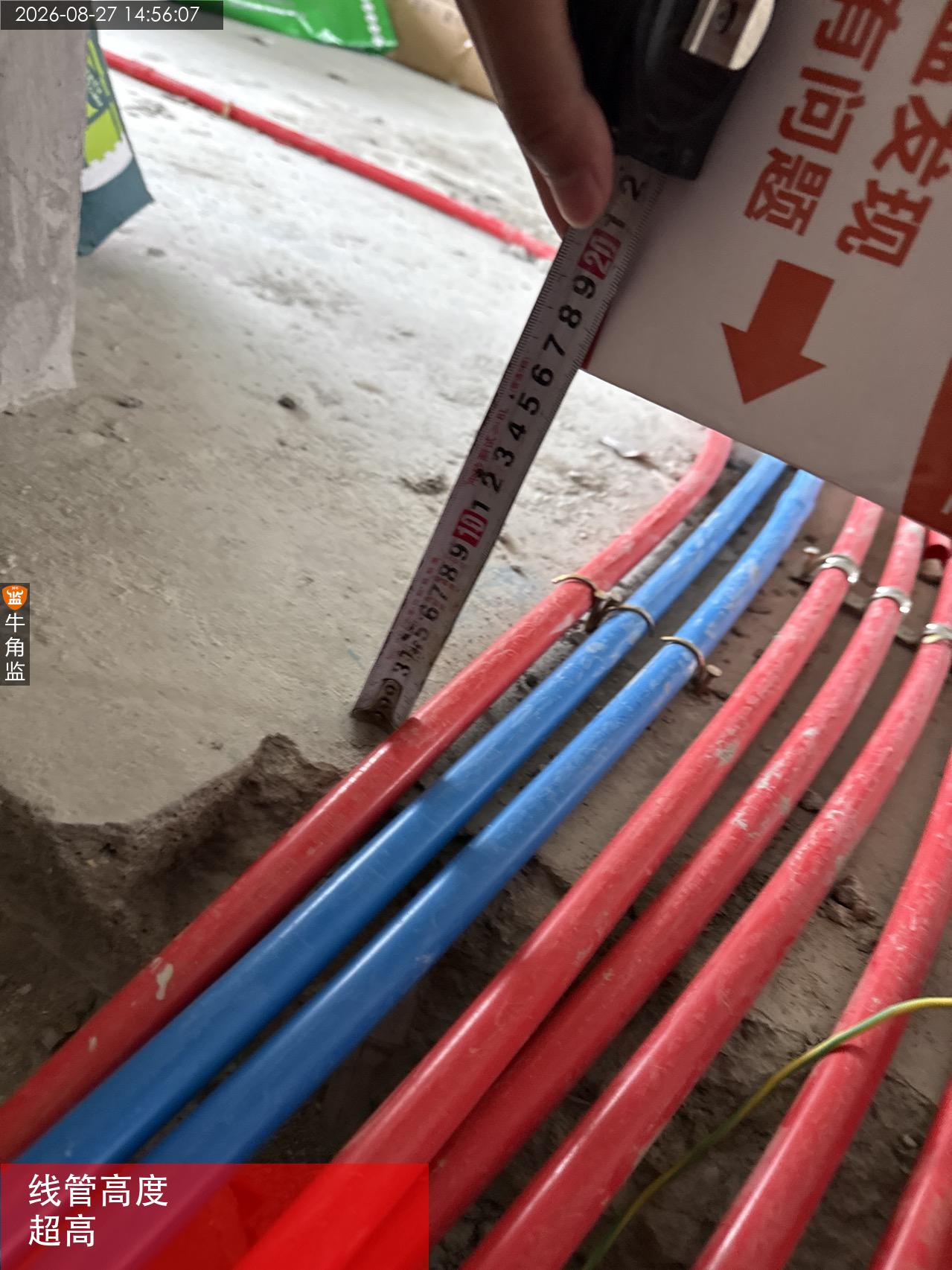

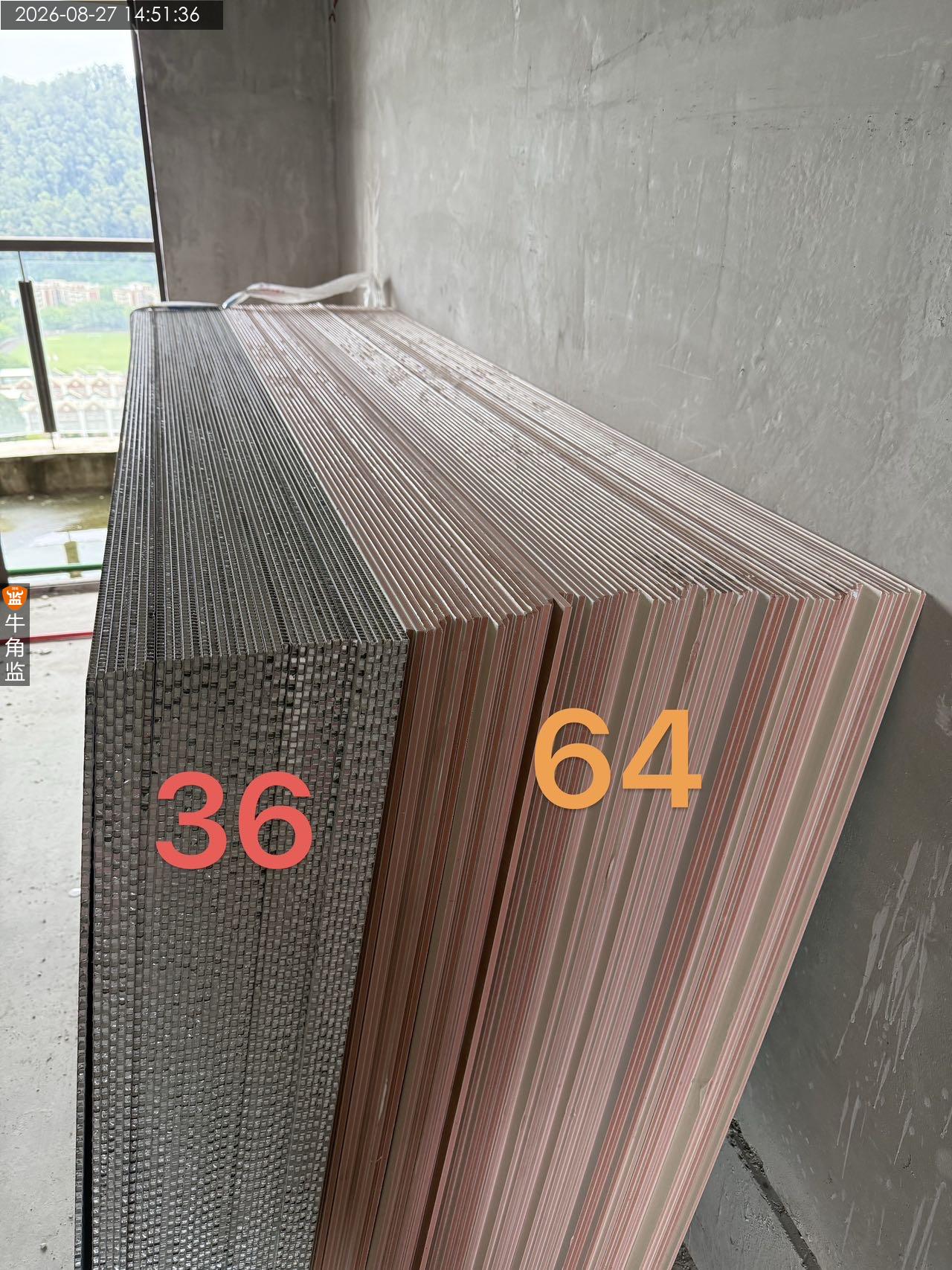

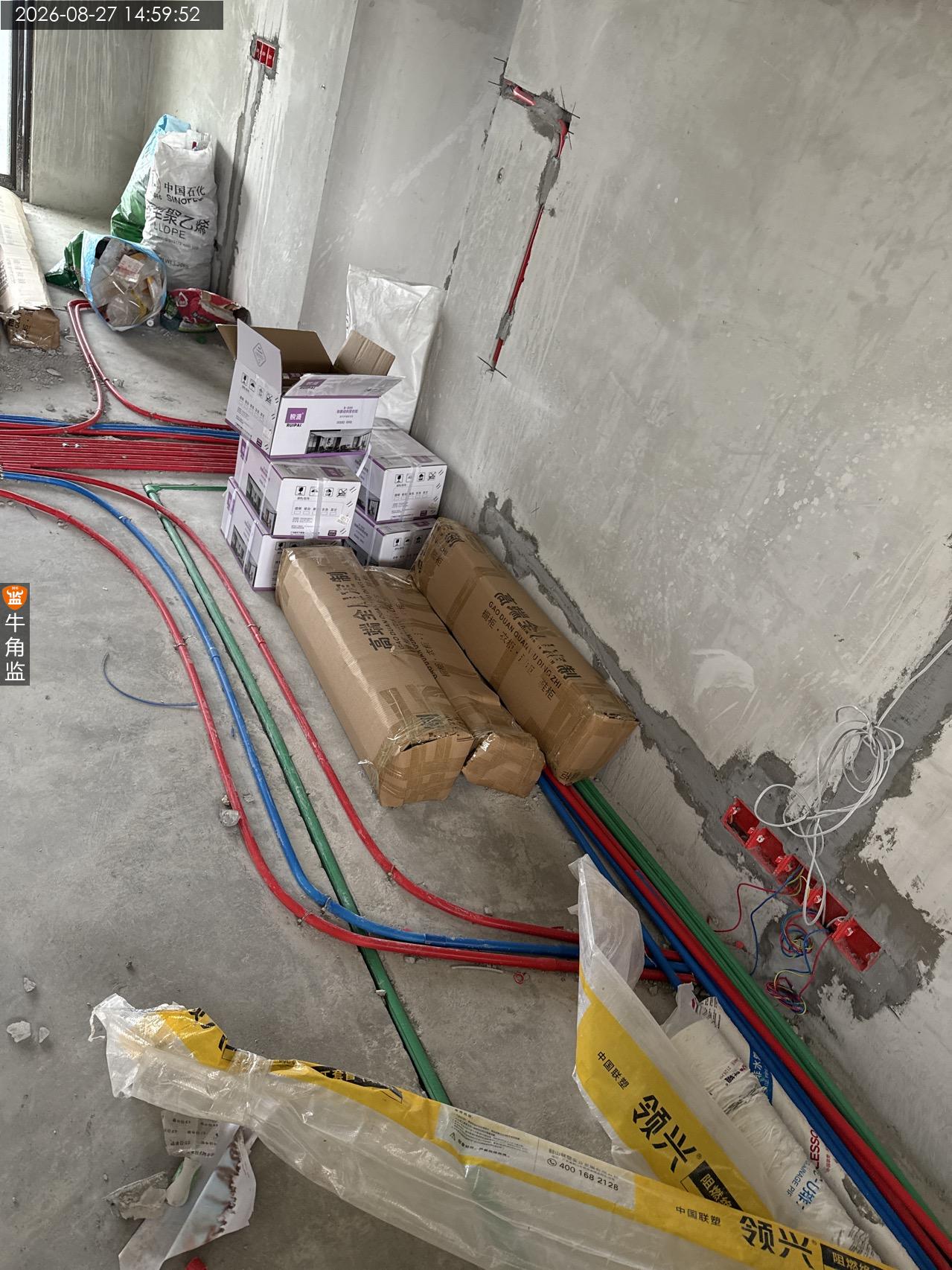

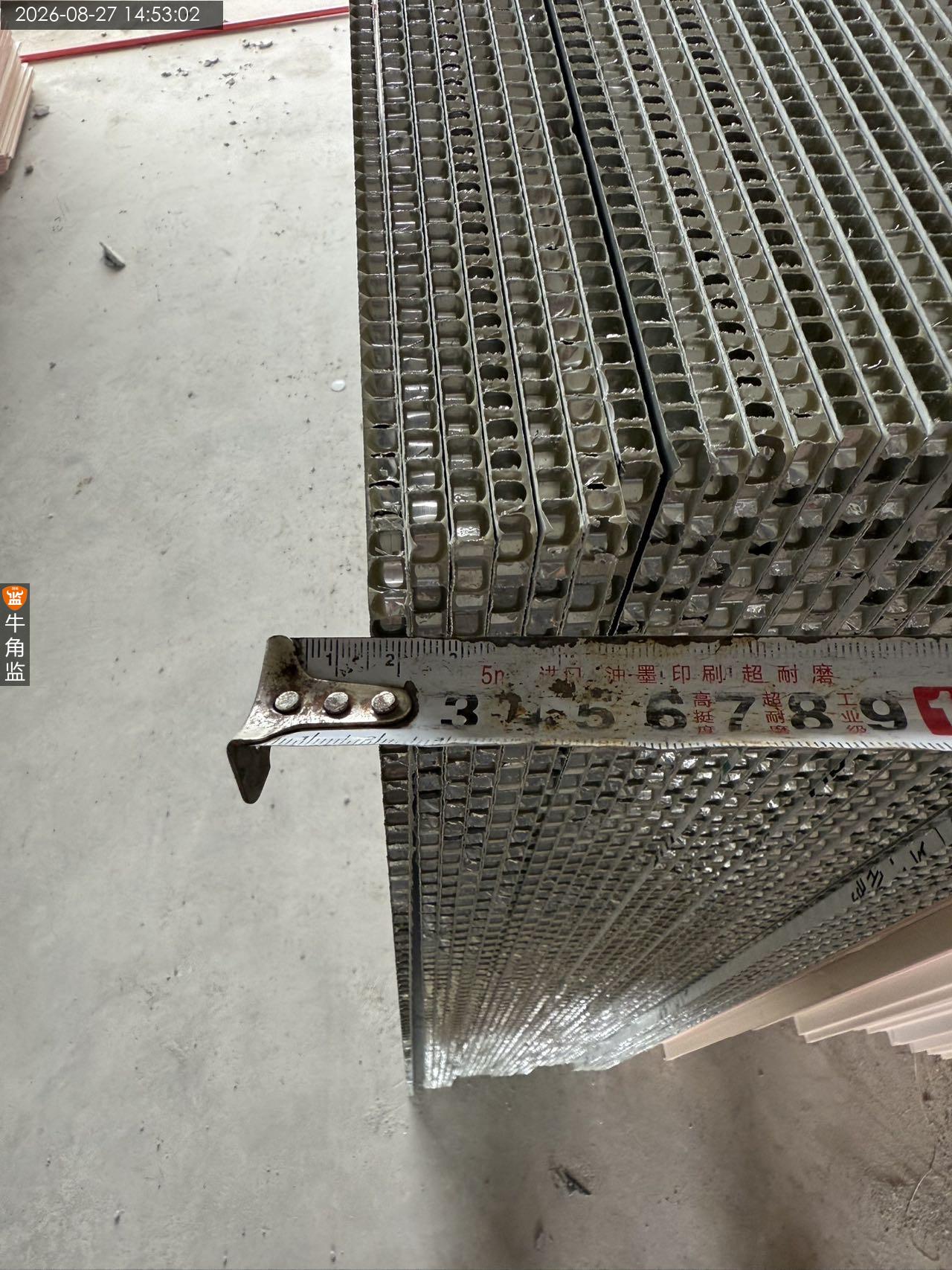

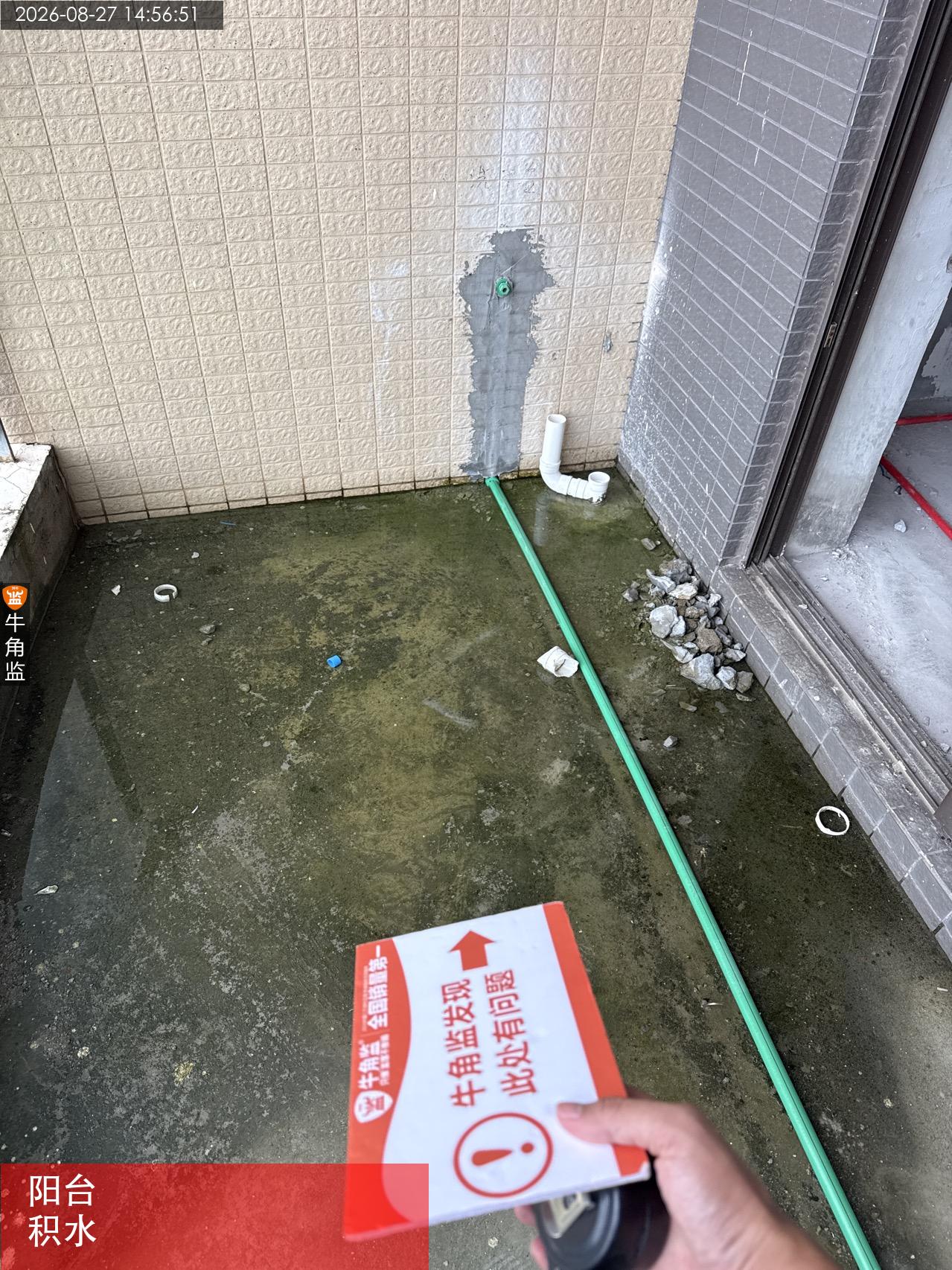

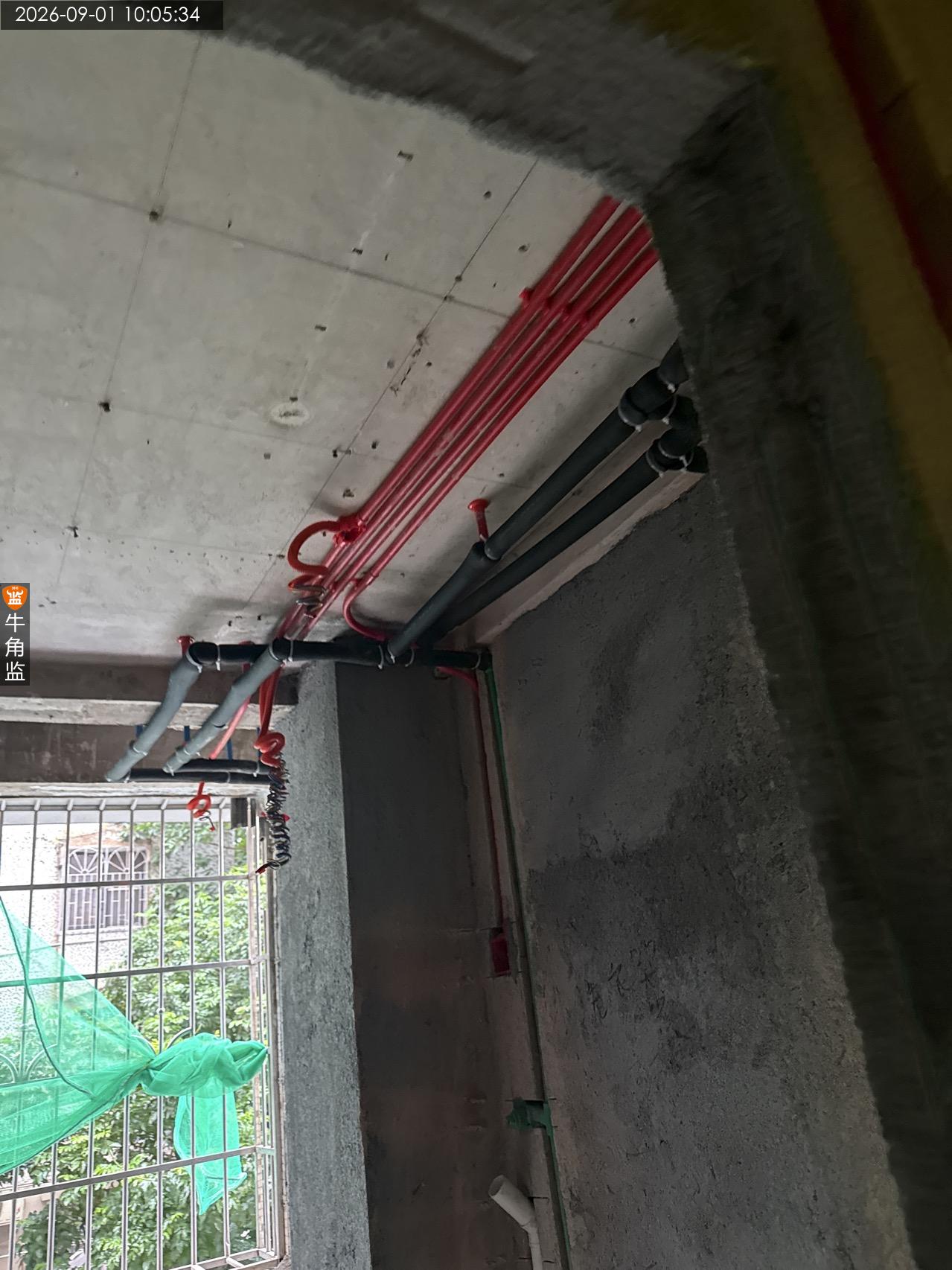

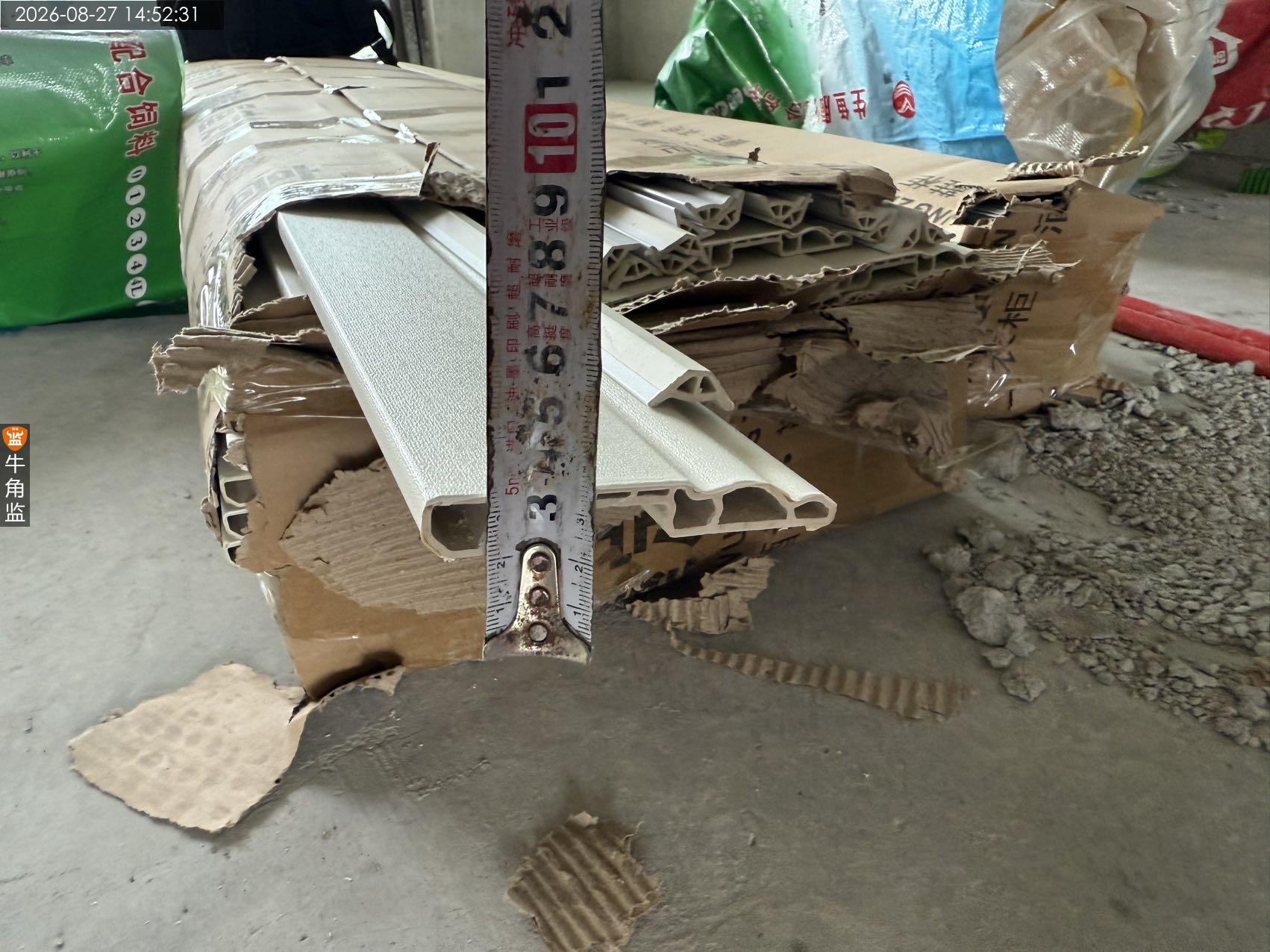

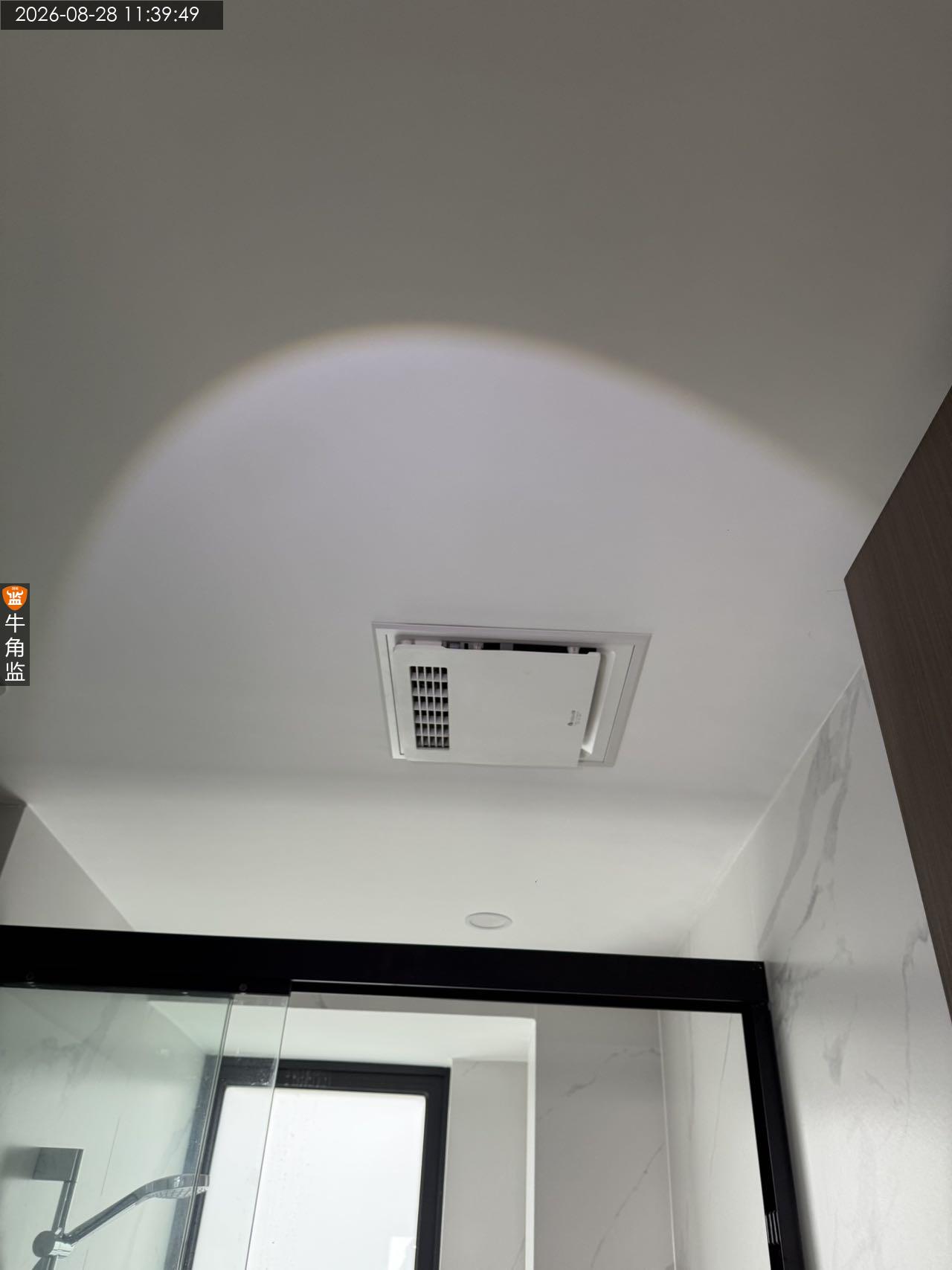

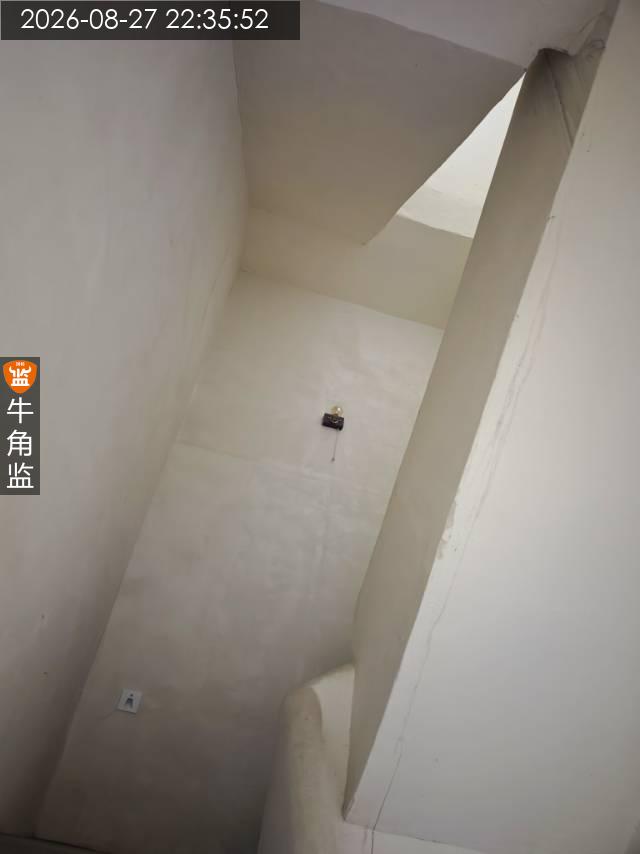

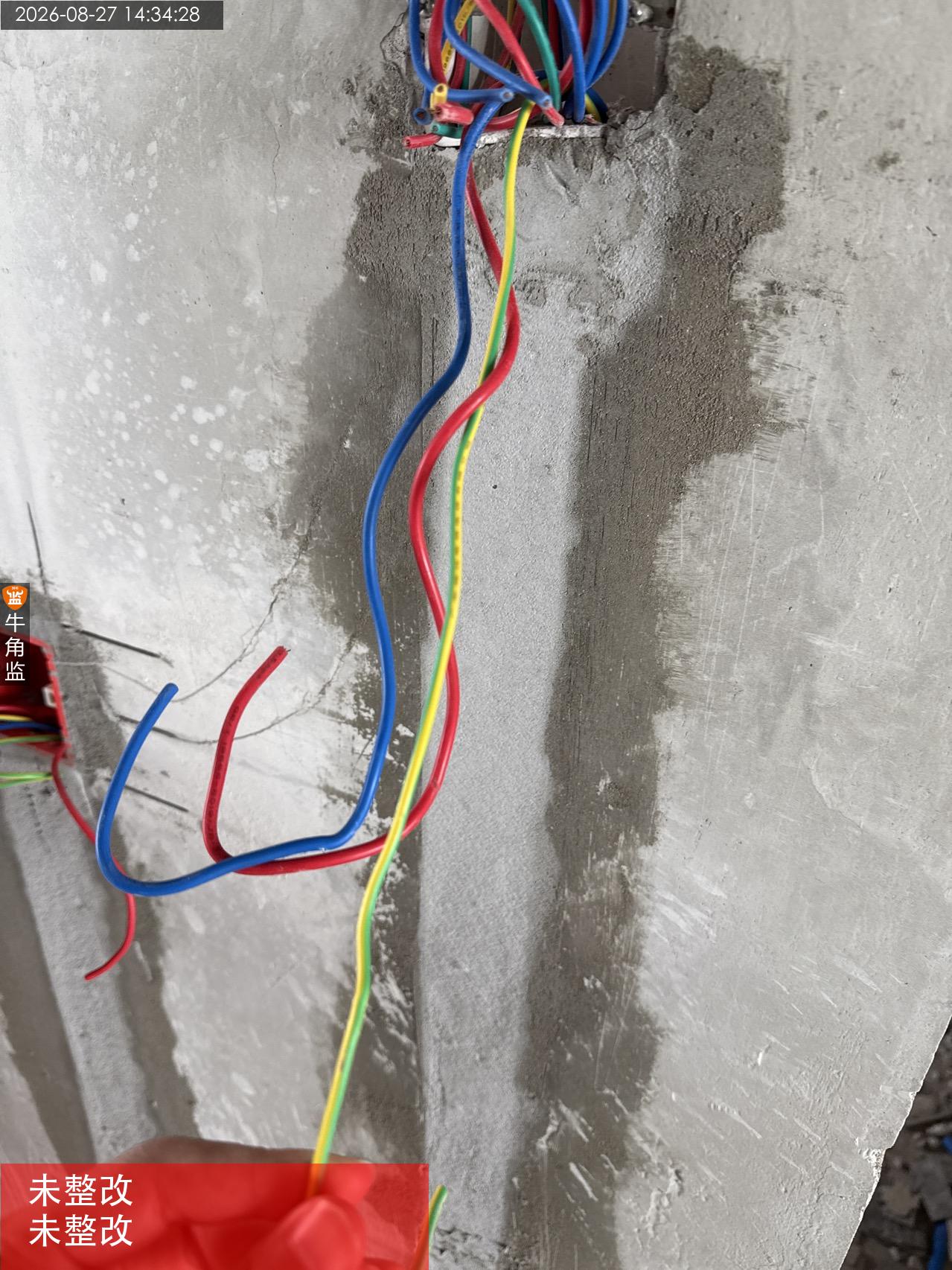

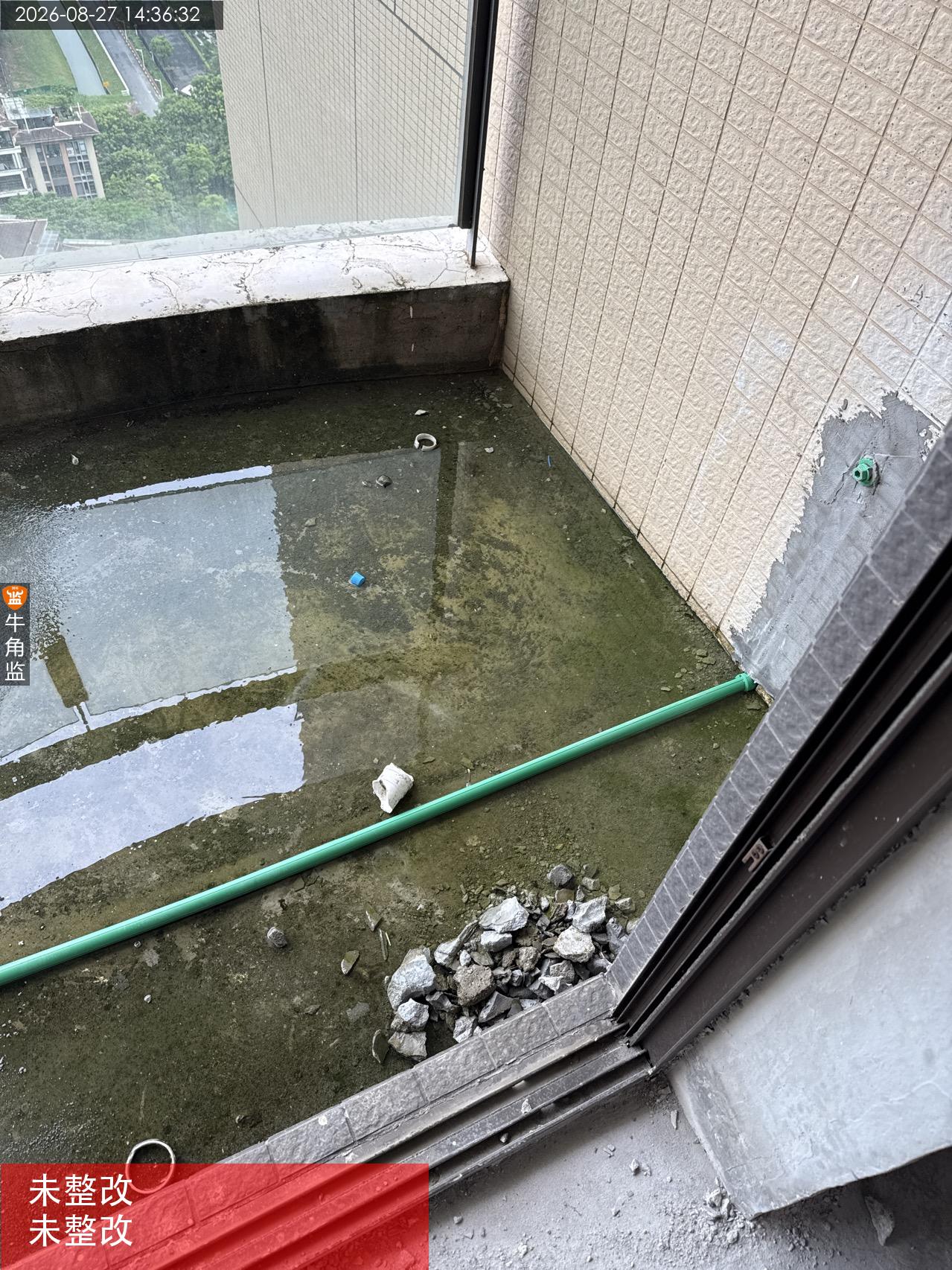

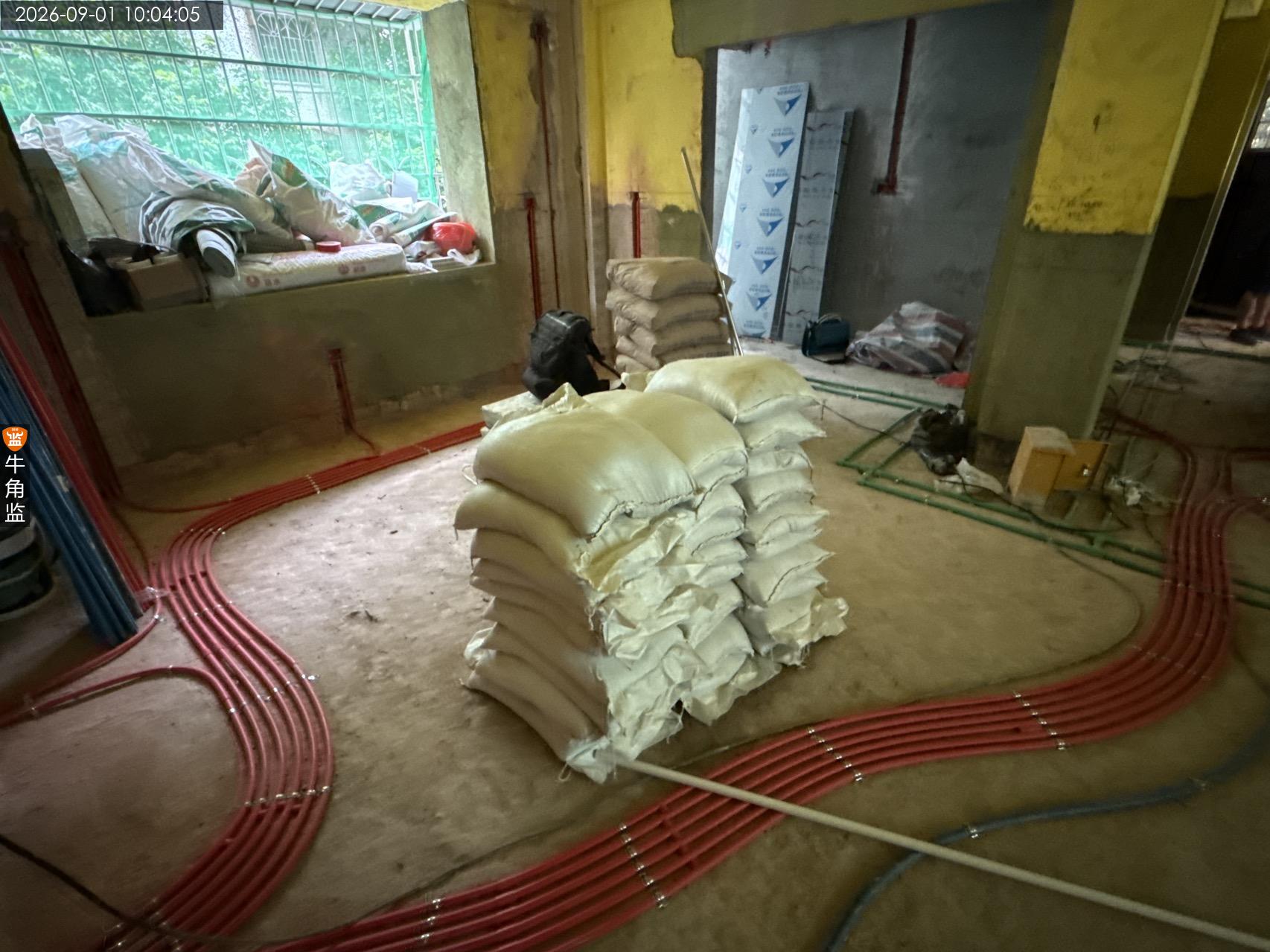

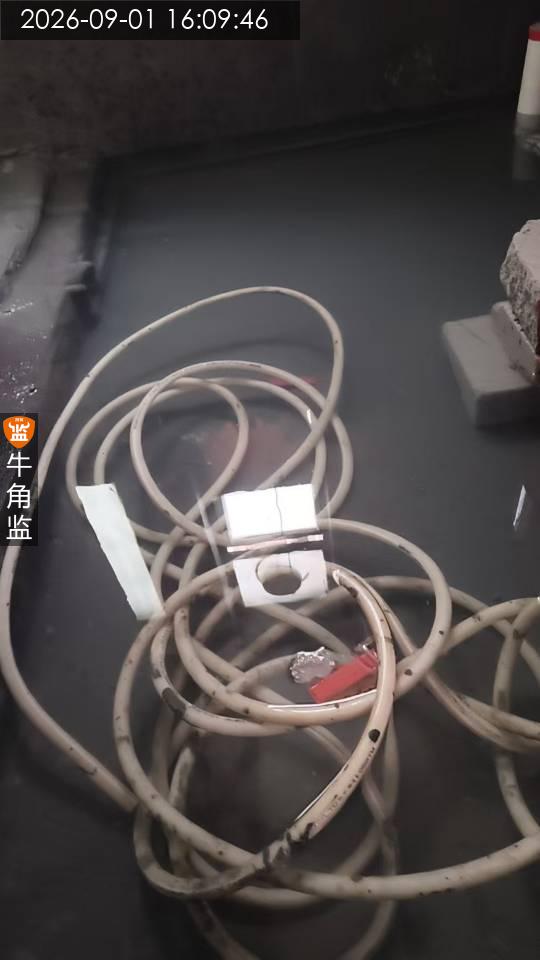

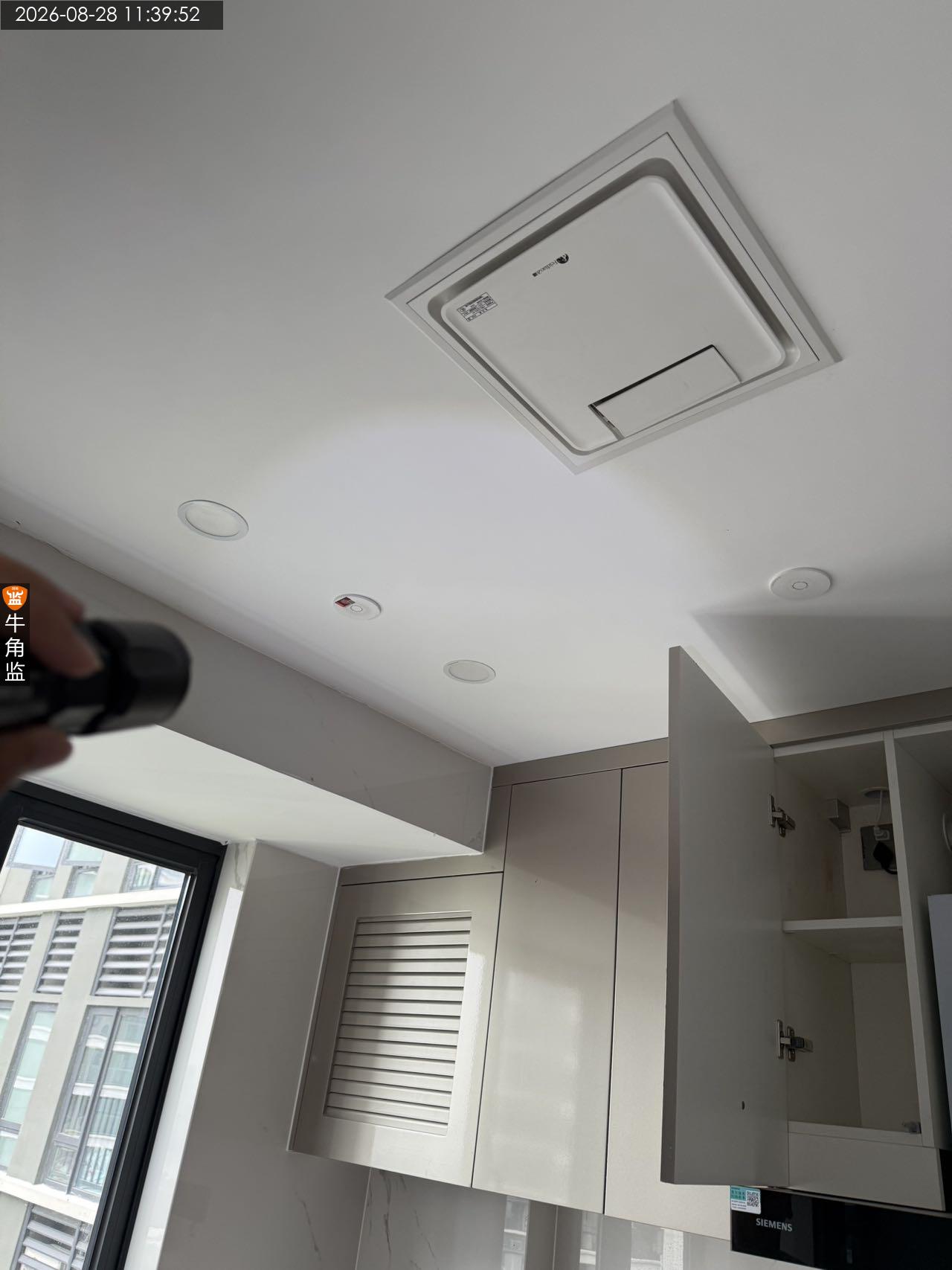

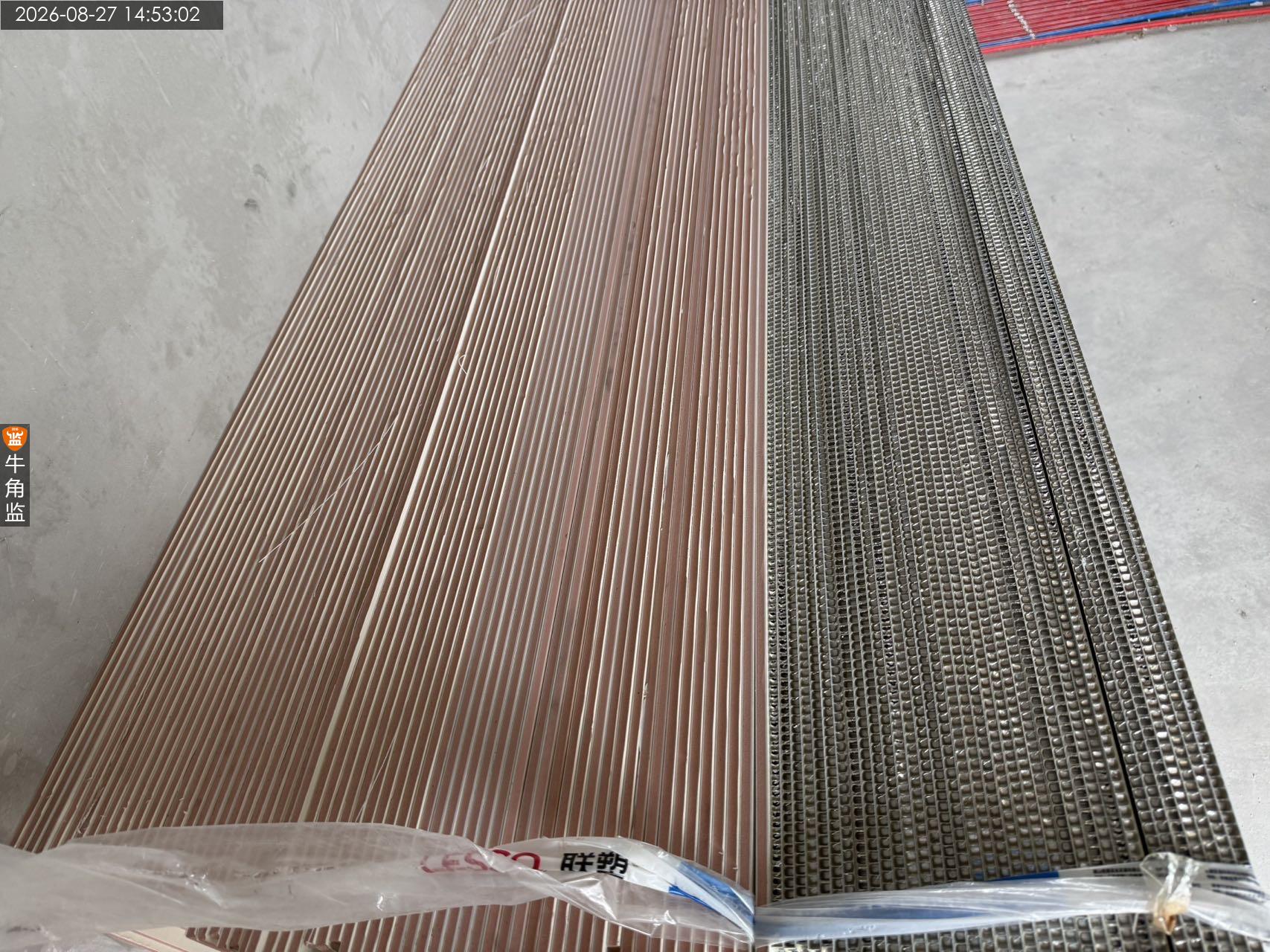

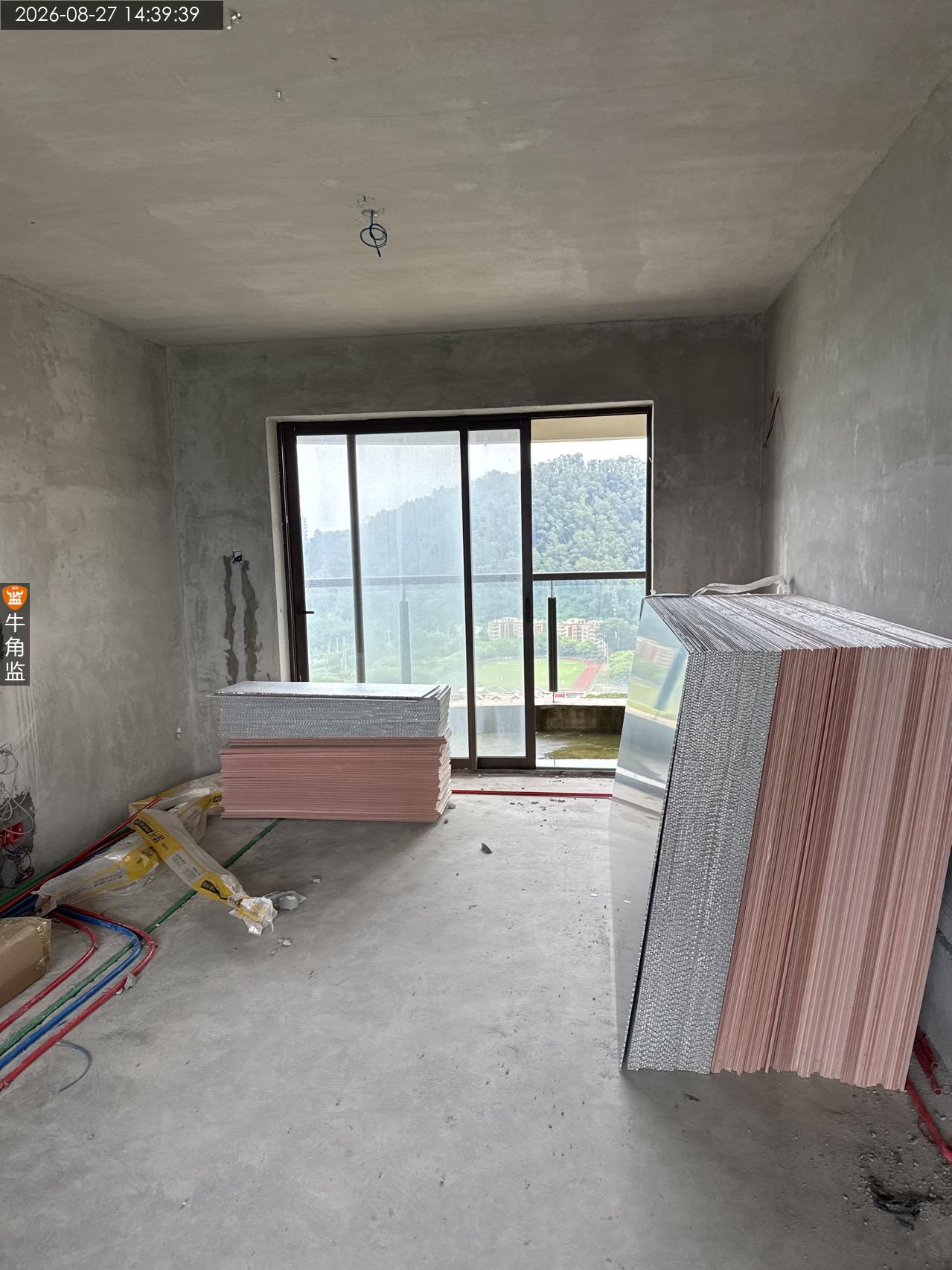

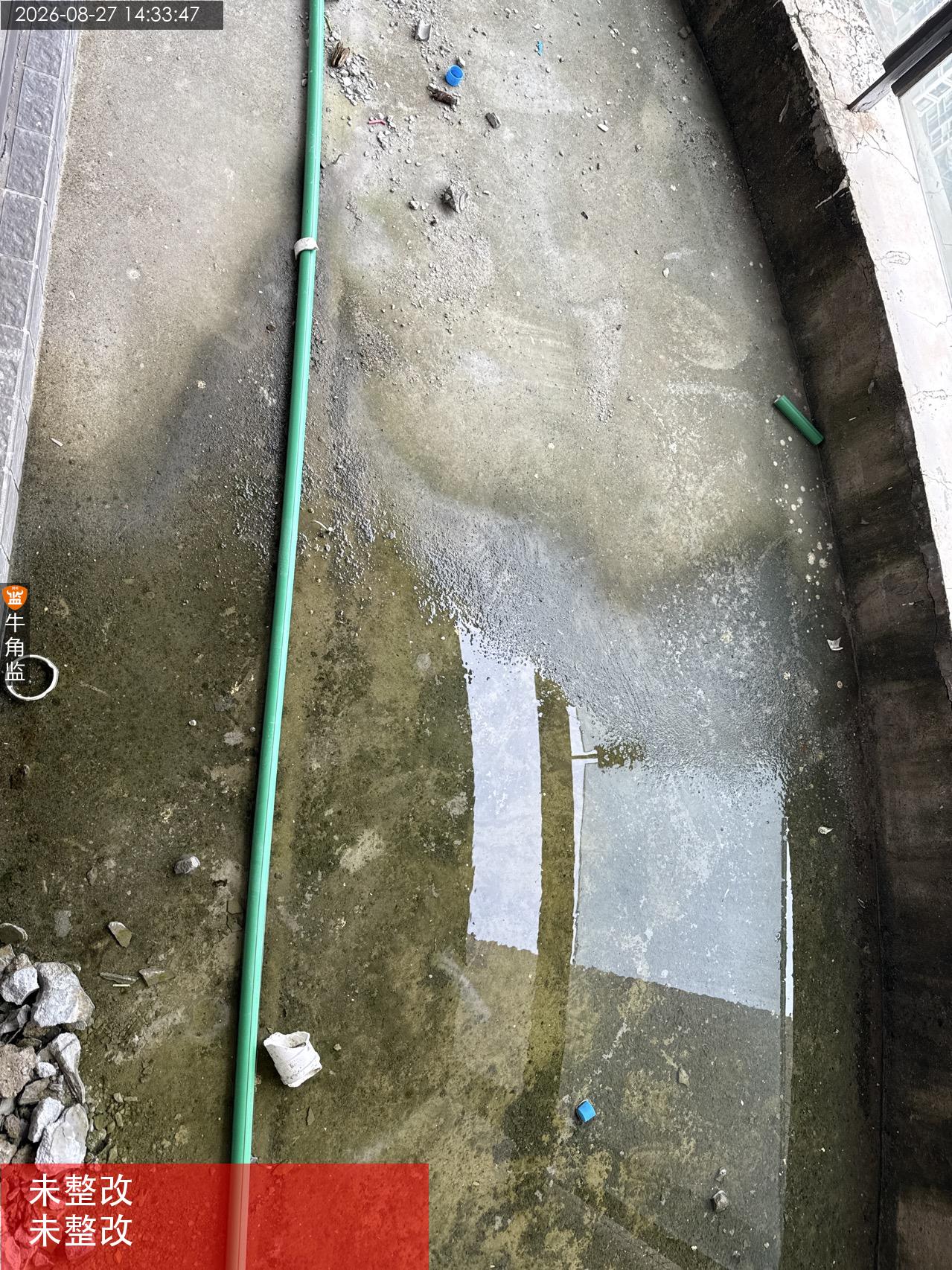

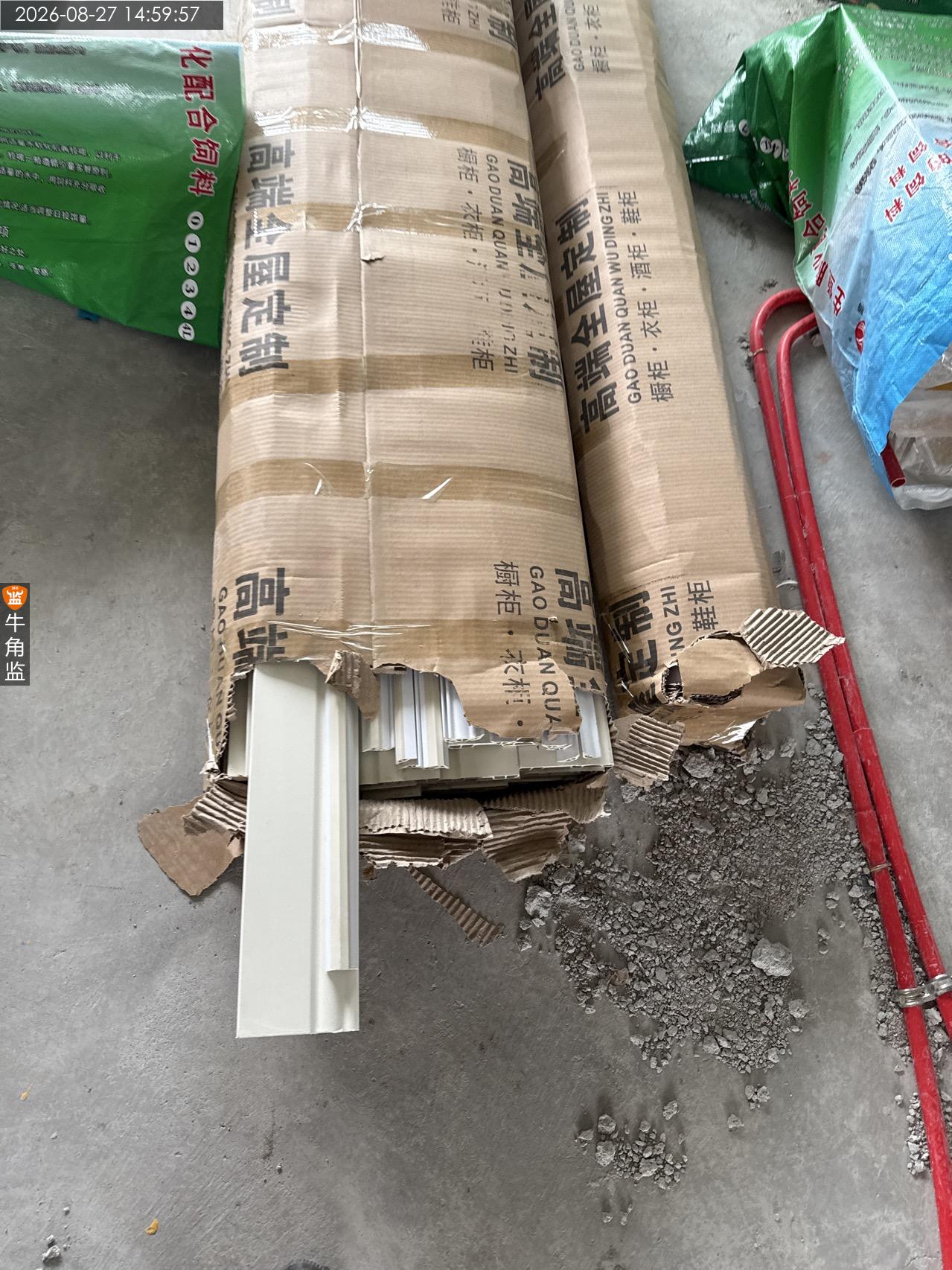

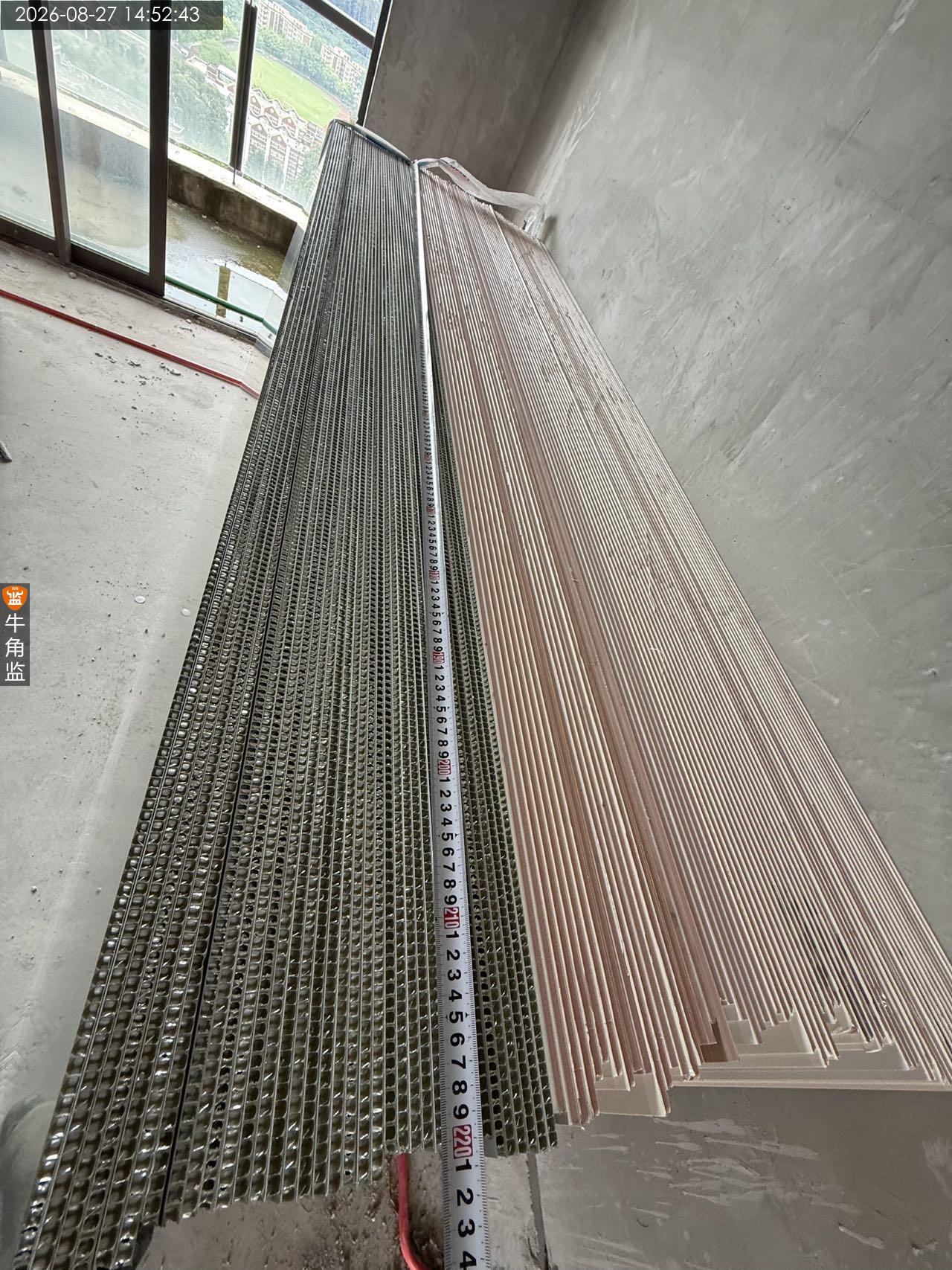

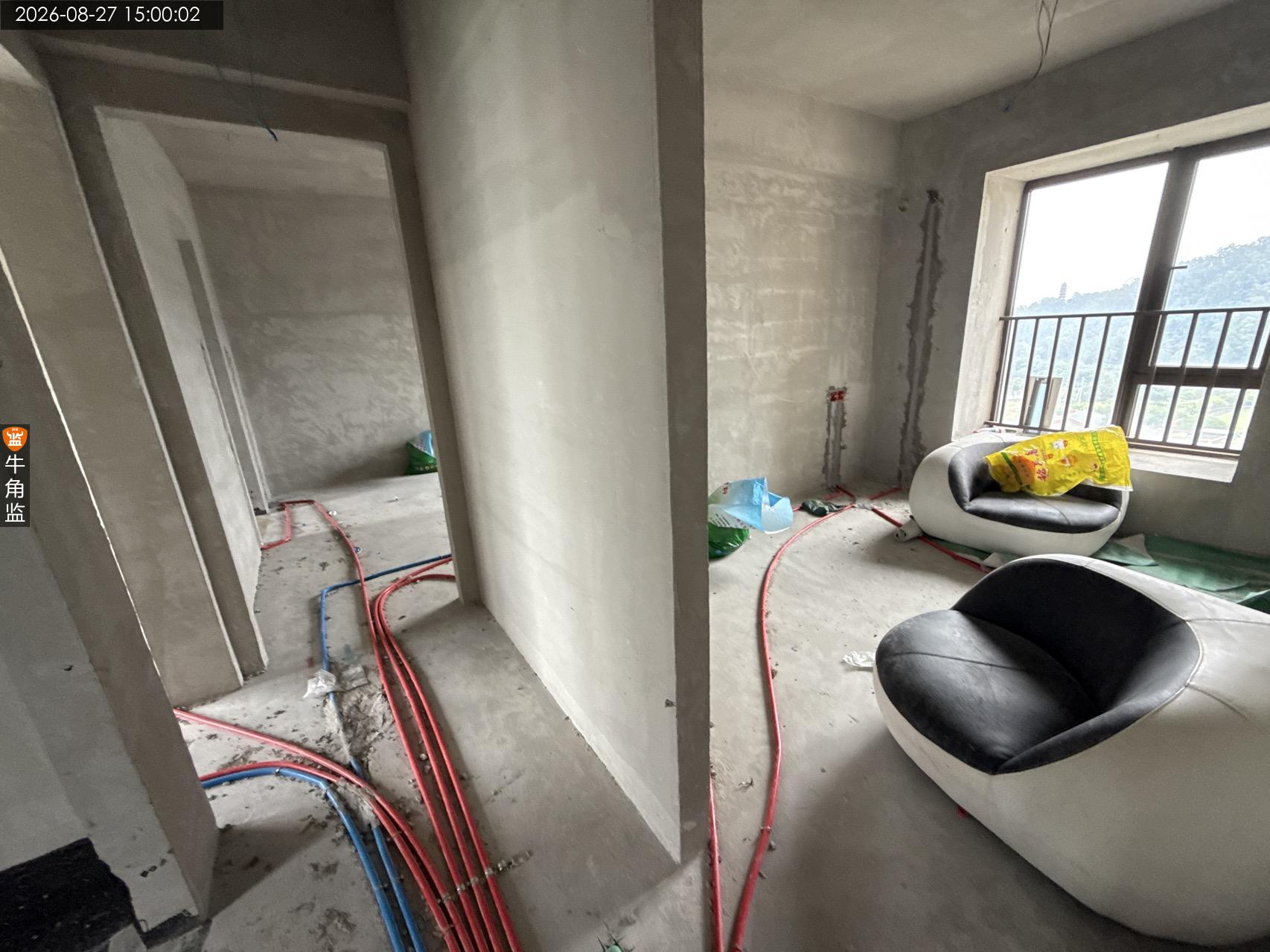

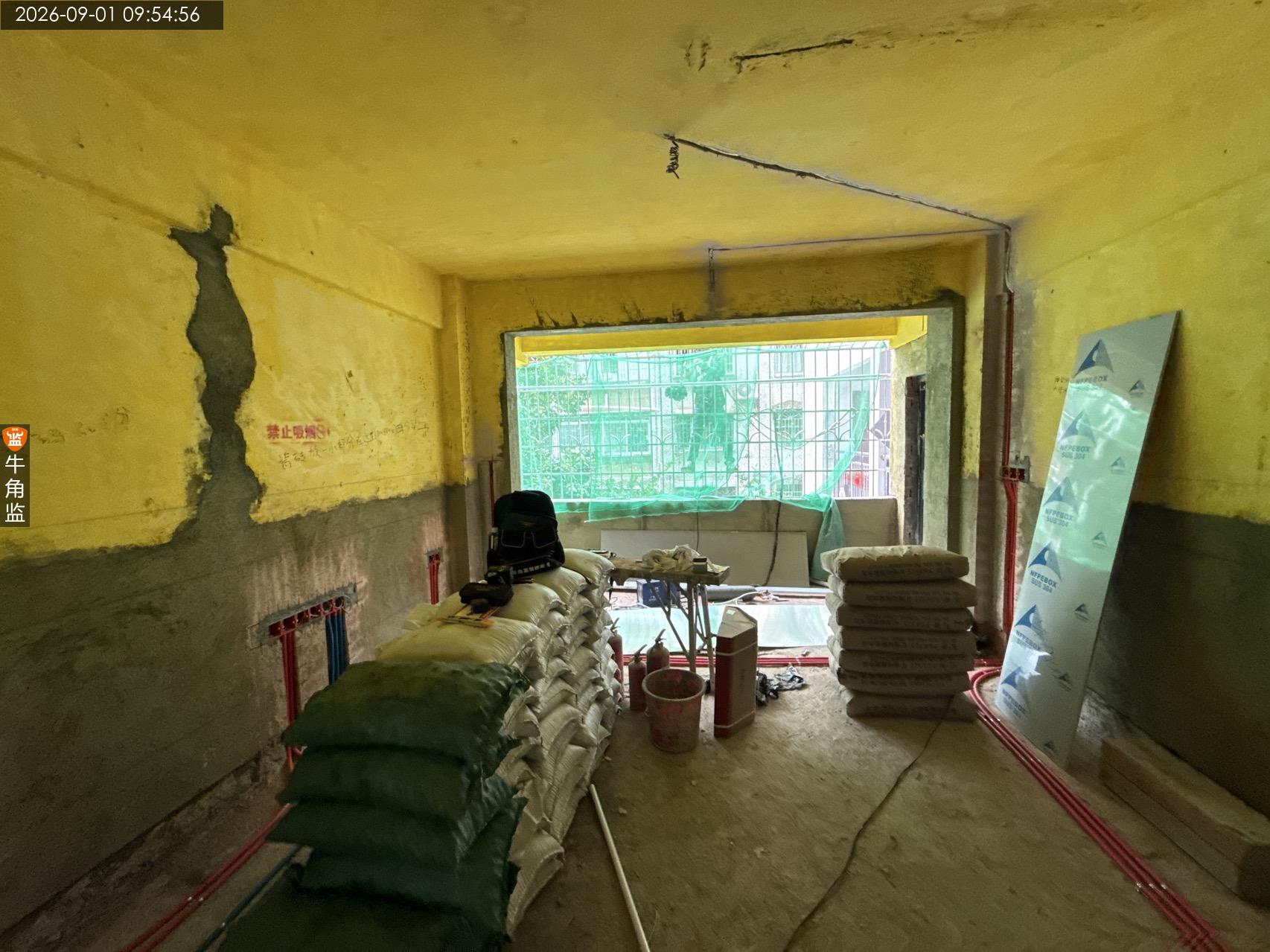

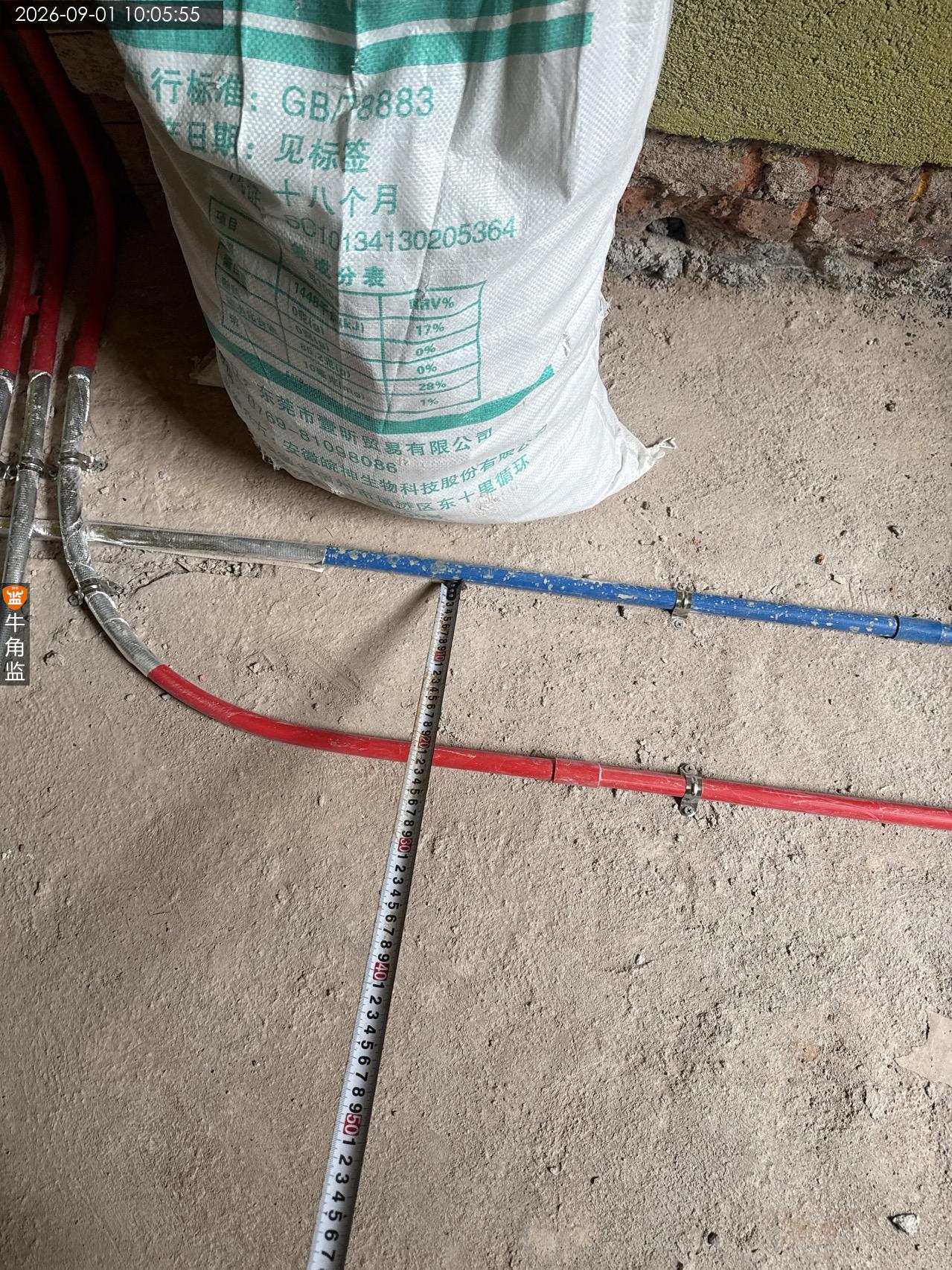

本次材料检查的总结如下: 一、现场无施工人员。 现场板材与报价尺寸存在出入(已做分段切割)。 材料厚度卡尺检查、数量确认。 二、往期问题隐患均未整改。 三、本次检查存在隐患: 1、因客厅卧室地面找平层未拆除(在找平基础上铺设线管),目前铺设线管后高度与入户处门槛石基本平齐,后期地面铺贴完成后会比门槛更高。 (入户门位置会存在落差) 整改建议:需确认大门与门槛石是否更换。 2、阳台地面仍存在积水问题未清理,暂无地漏下水。 整改建议:需及时做好清理,避免存在渗漏隐患。 3、客厅卧室顶面线管卡码已松动、脱离。 整改建议:需对线管做好加固处理。 四、后期施工注意事项: 一、地砖工艺交底 1、干沙层配比要求“握手成团,落地开花”。 2、阳台坡度不应小于0.5%,洗手间1% 3、地砖背面需满铺浆。 4、地砖收边尽量隐藏到隐蔽区域(沙发、柜子等) 5、铺贴前需要预排版、定位基准线。 6、地砖不能有空鼓。 7、水泥砂浆地面找平平整度误差应2m靠尺检查不超过千分之三,自流平平整度不超过千分之二。 8、地砖铺贴厚度不低于5公分完成面,墙砖铺贴不高于2公分,特殊情况通知业主确认施工方式。 二、墙砖工艺交底: 1、墙砖铺贴使用双面满挂浆工艺。 2、地砖上墙必须使用纯瓷砖胶铺贴。 3 、严禁瓷砖胶混合水泥浆使用。 4、拼角处可以使用收边条或者45度拼接。 5、瓷砖踢脚线使用暗贴工艺。 6、地砖上墙使用湿挂和干挂工艺。 7、每自然间或标准间的空鼓砖块数不应超过总数的5%,单片砖只允许边角空鼓,空鼓率不可超过5%,且中心不能空鼓。 施工注意事项: 1、铺贴后做好成品保护。 2、铺贴后标注出水电管走向。 3、开孔使用开孔器。 4、预留好出水口尺寸。 5、复查排水排污孔距,避免施工移位。
2026-08-27
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
