综合指数:35.28%
监理好评率:5.85%
配合整改率:0.00%
臭鸡蛋率:0.00%
番禺区福********5989
设 计 师:未知
施工队长:未知
工地面积:114.00㎡
装修总价:0.00
本次评价:C
本次评语:

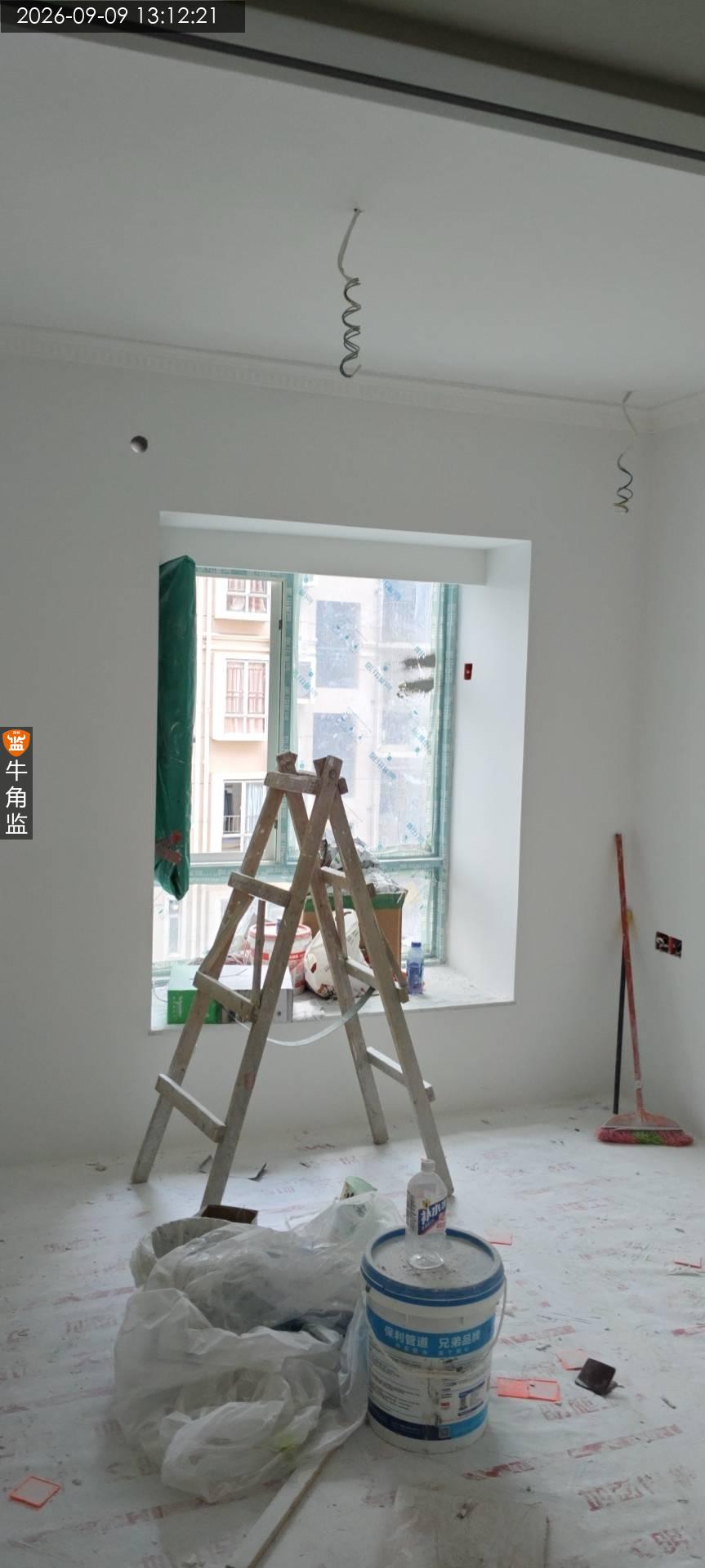

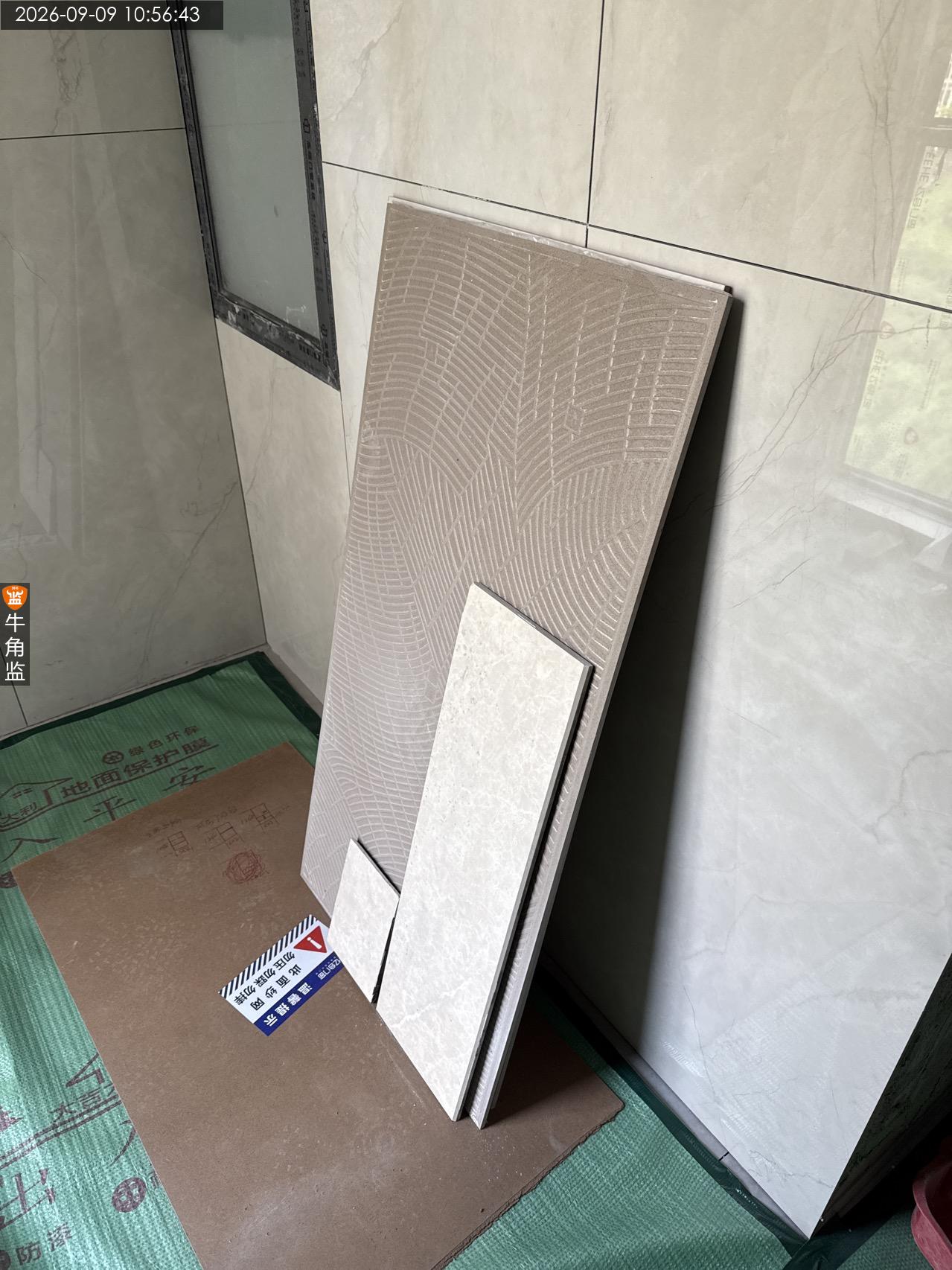

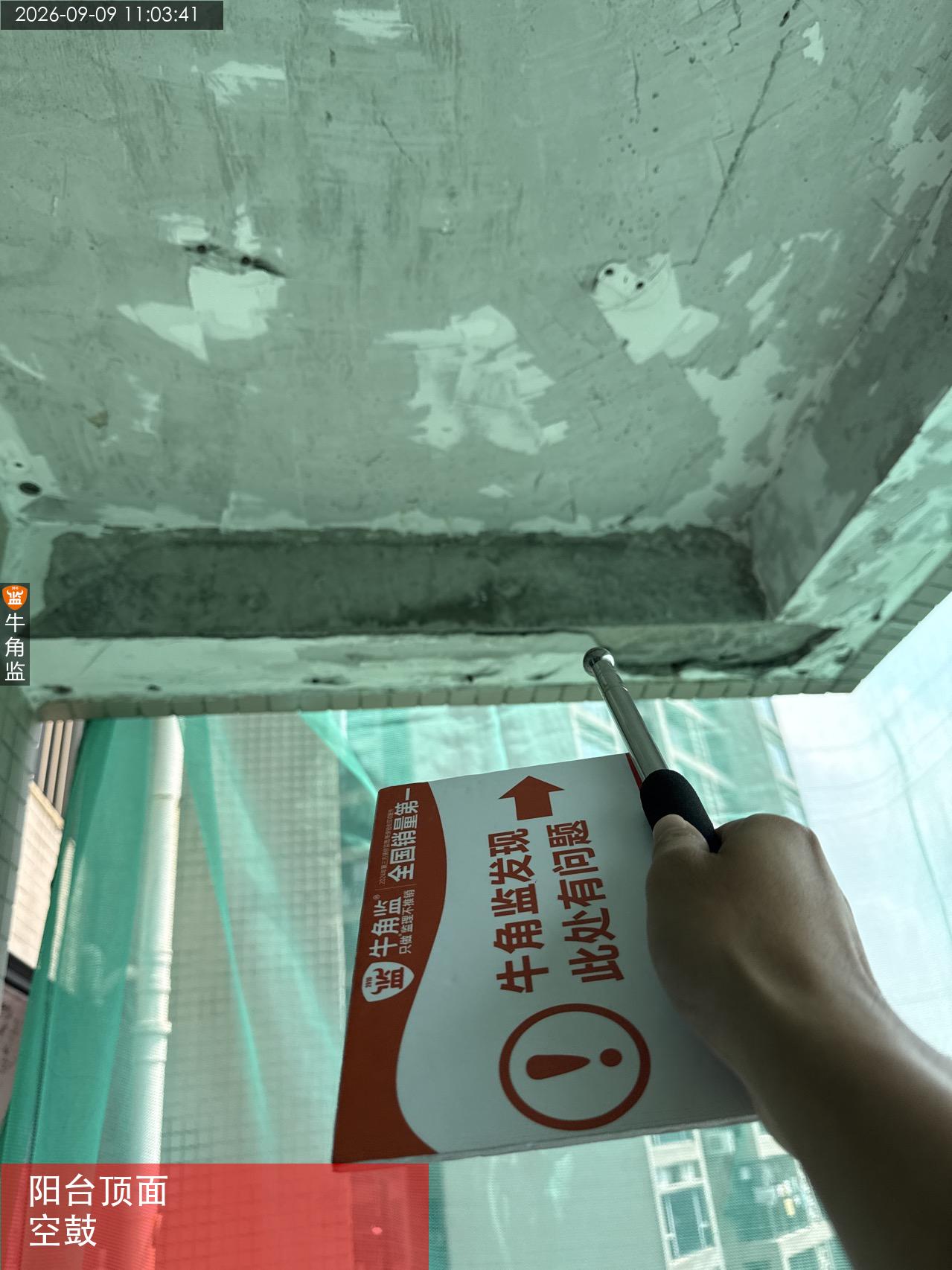

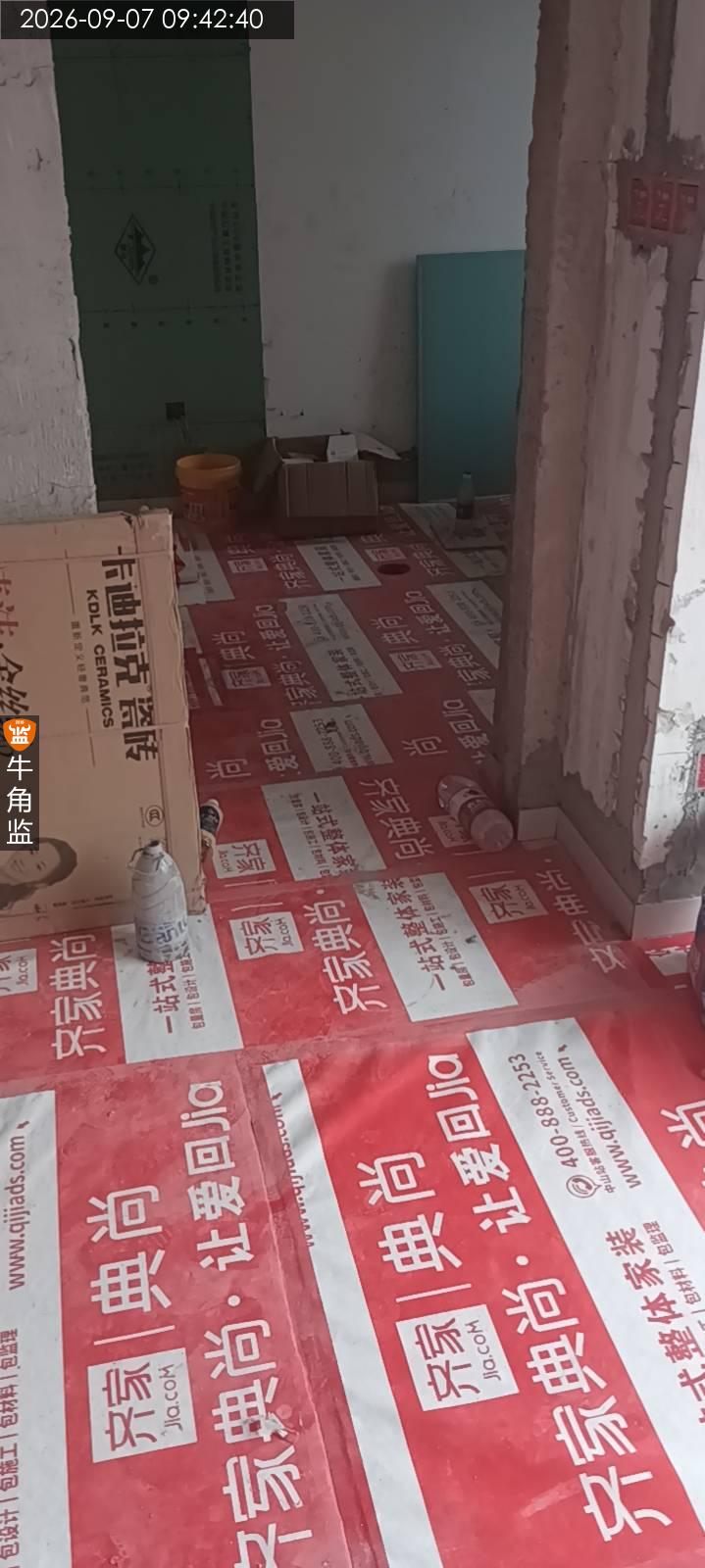

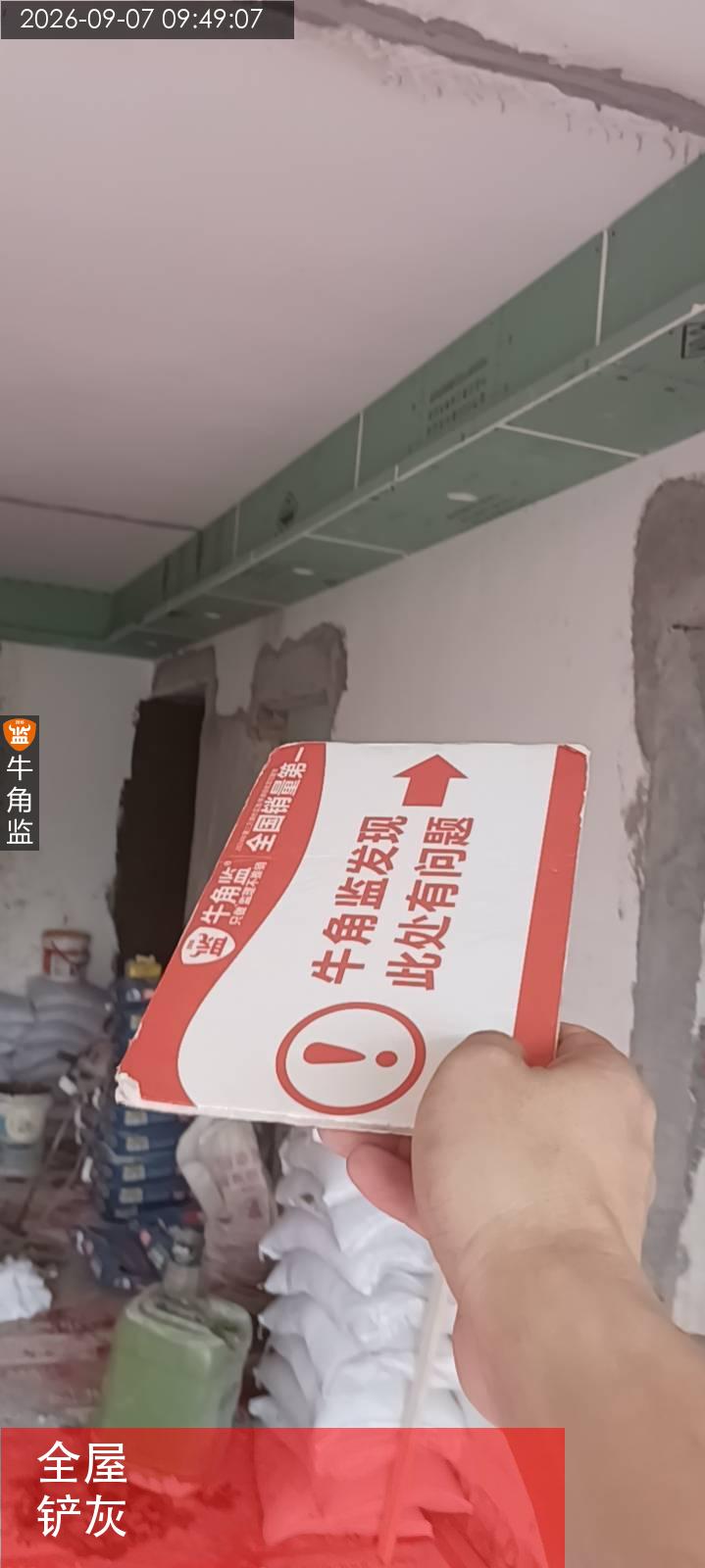

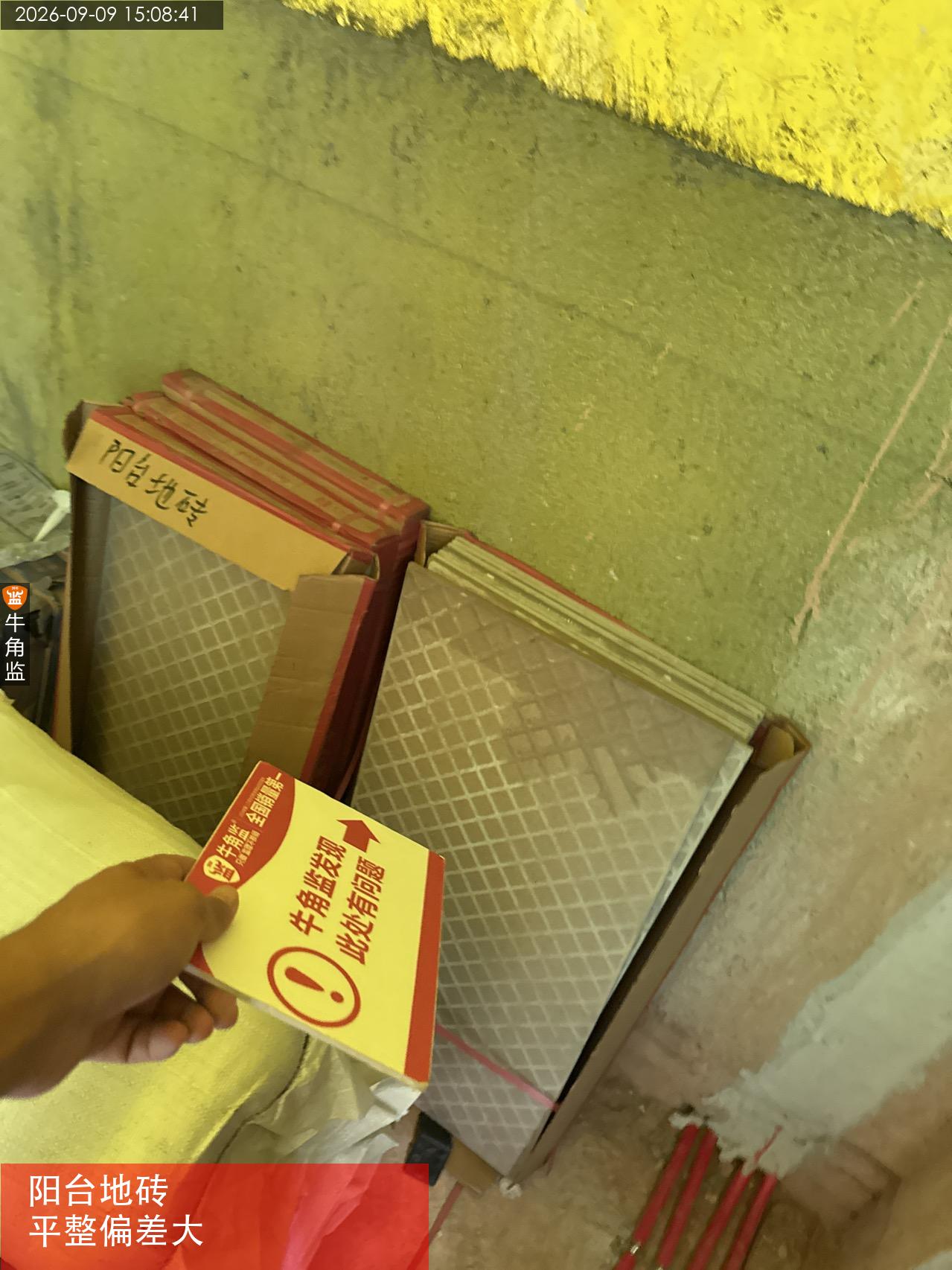

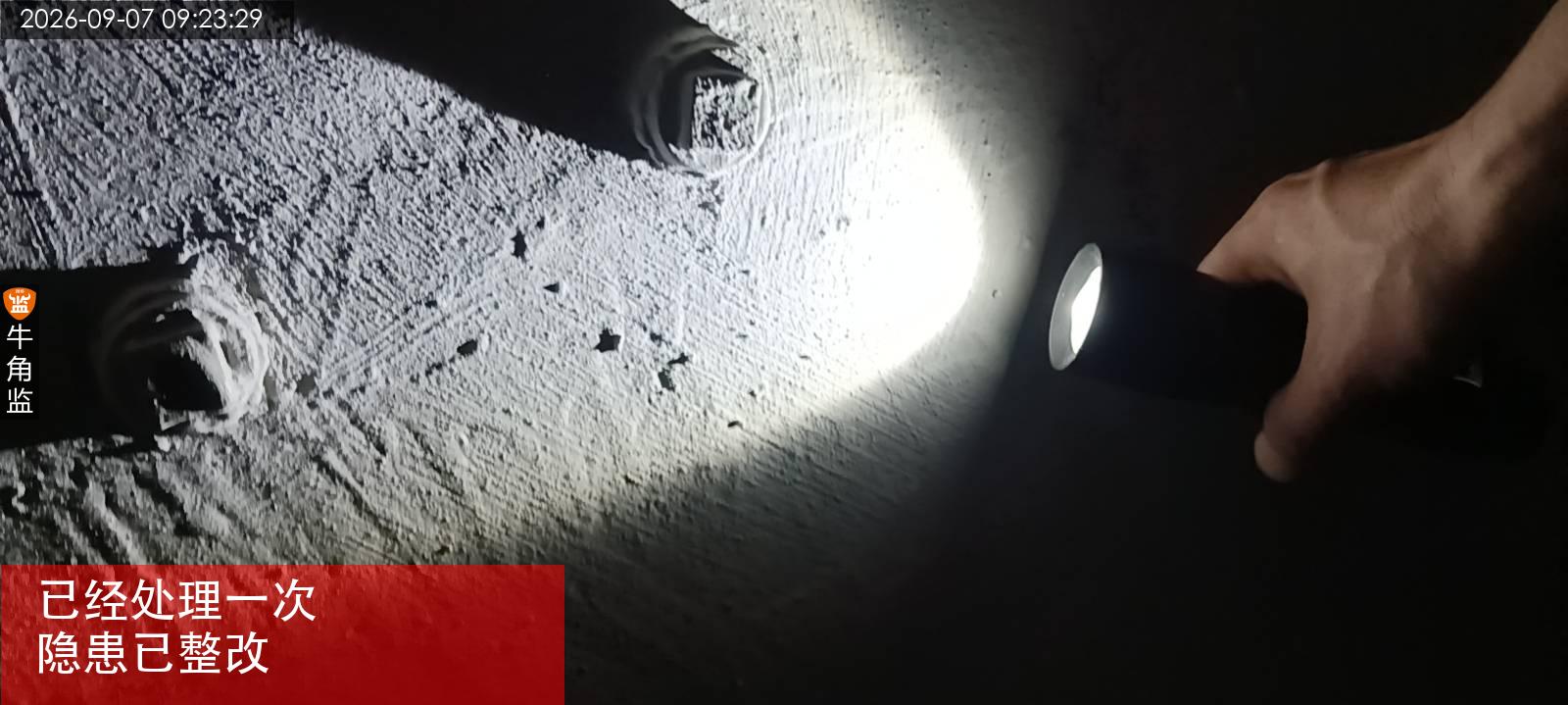

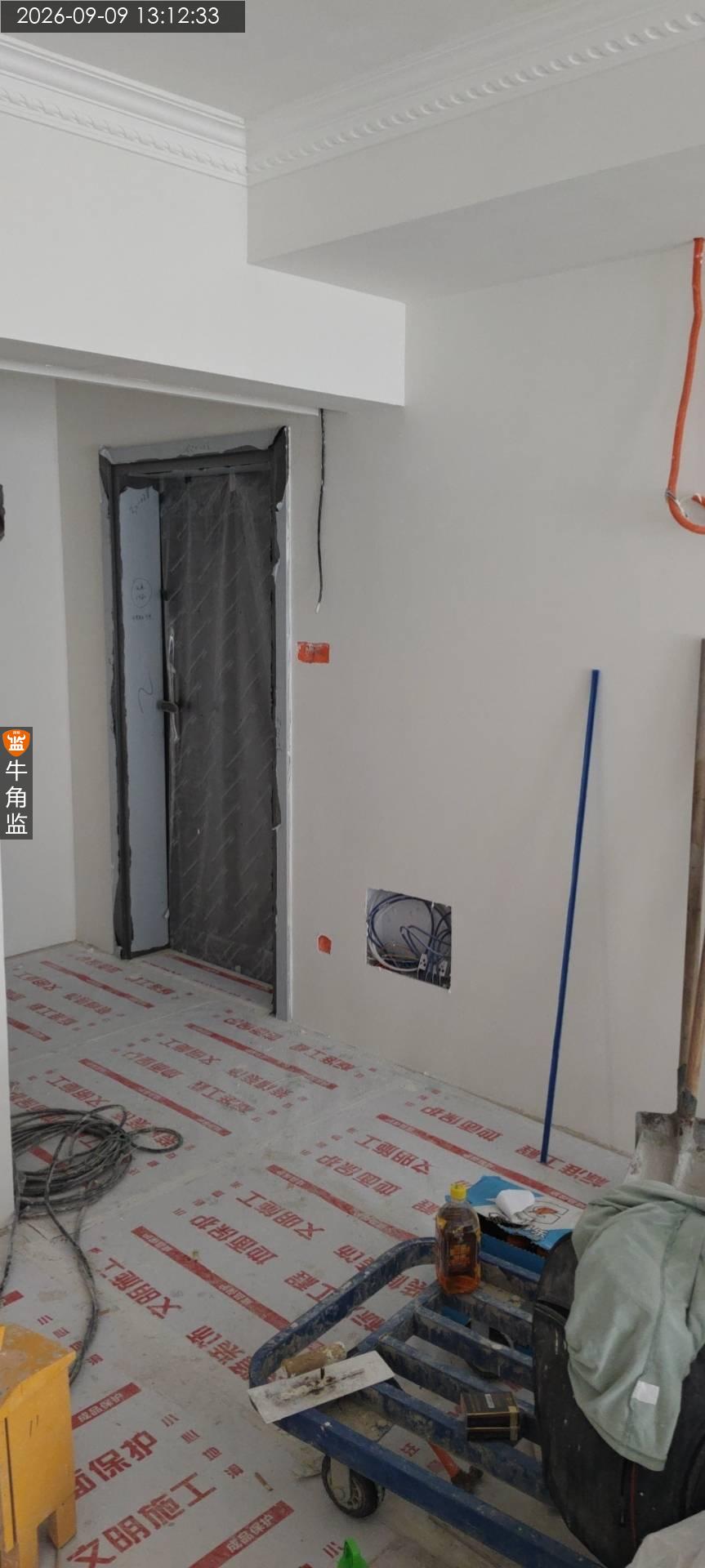

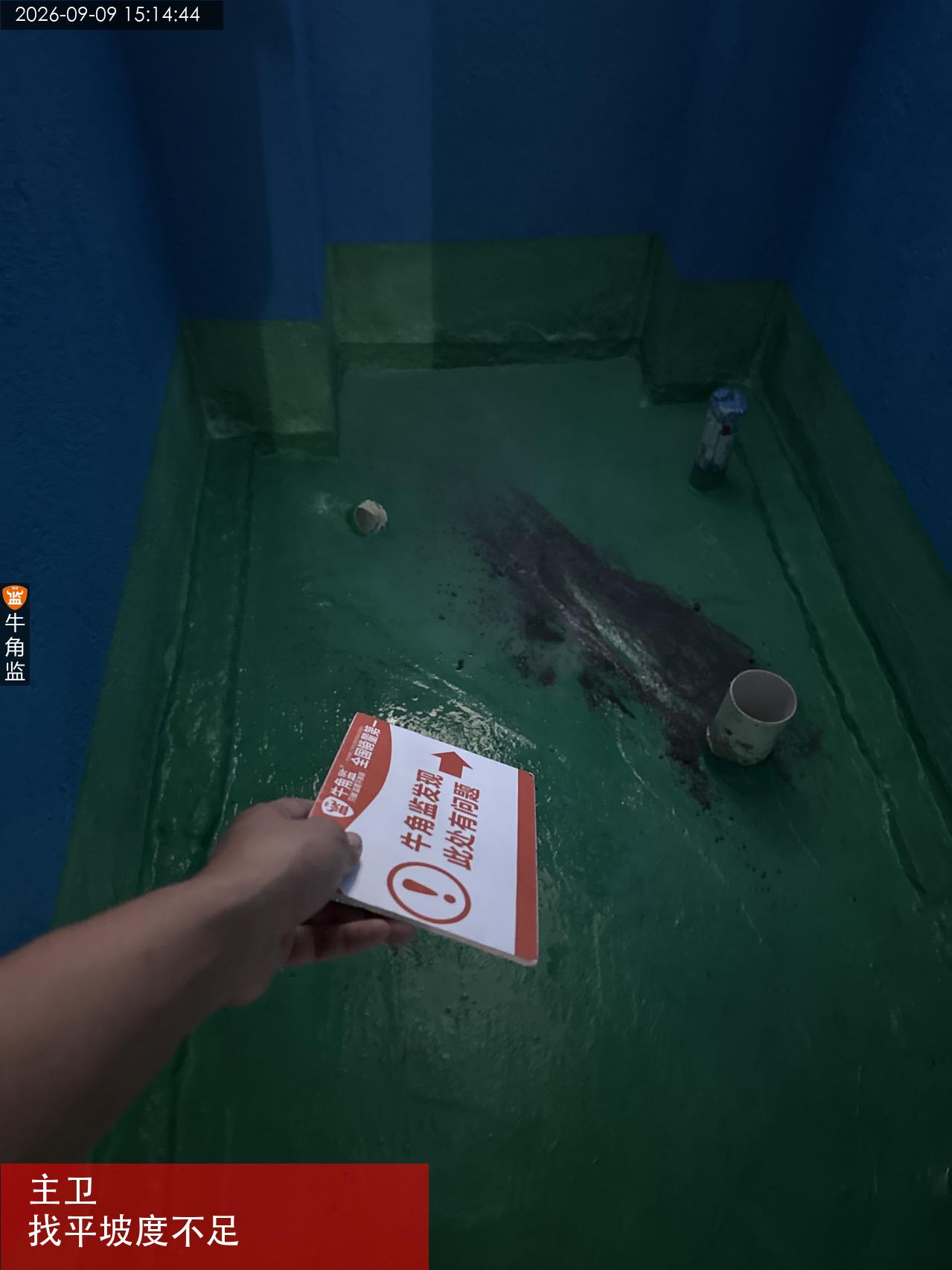

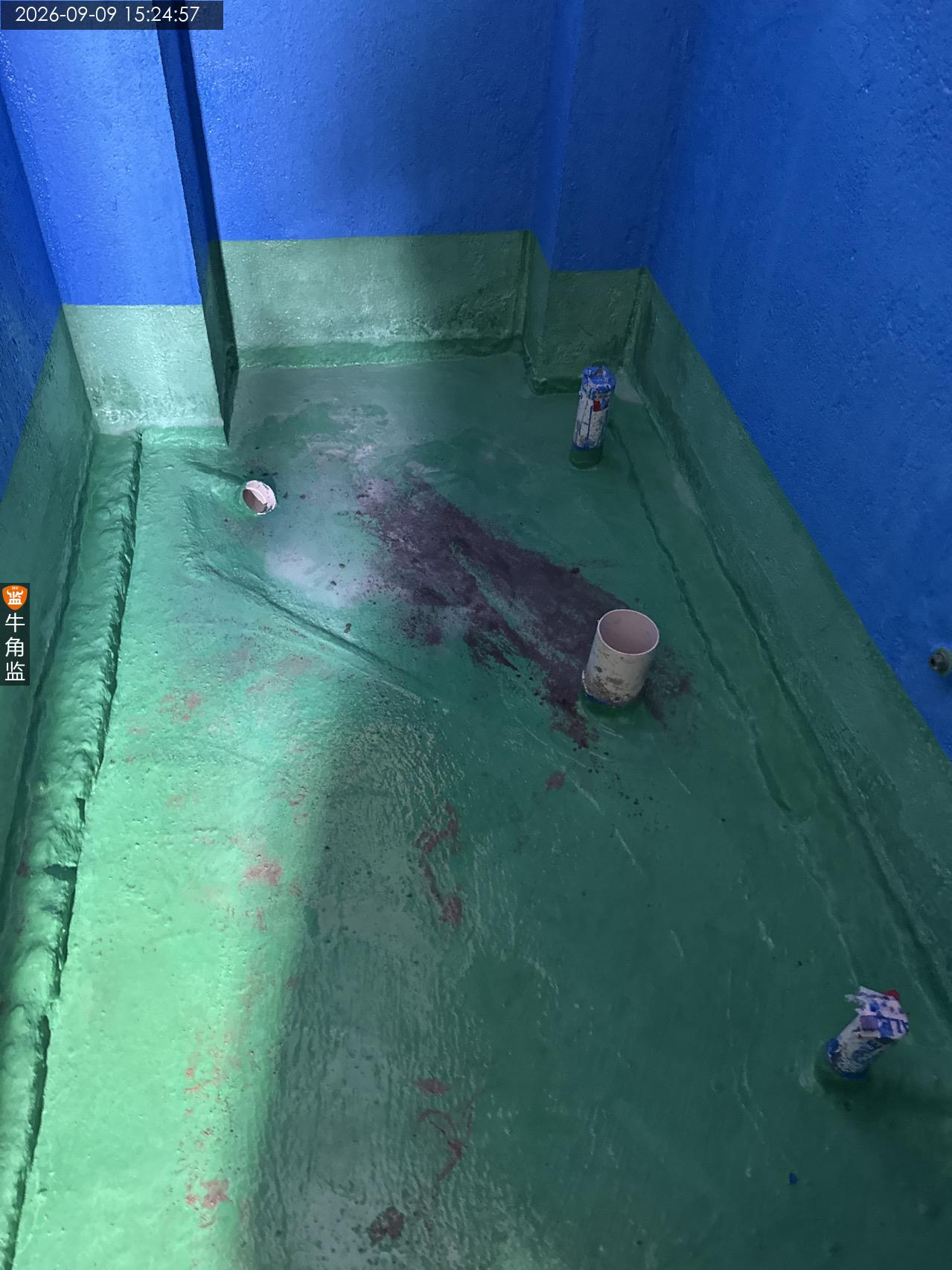

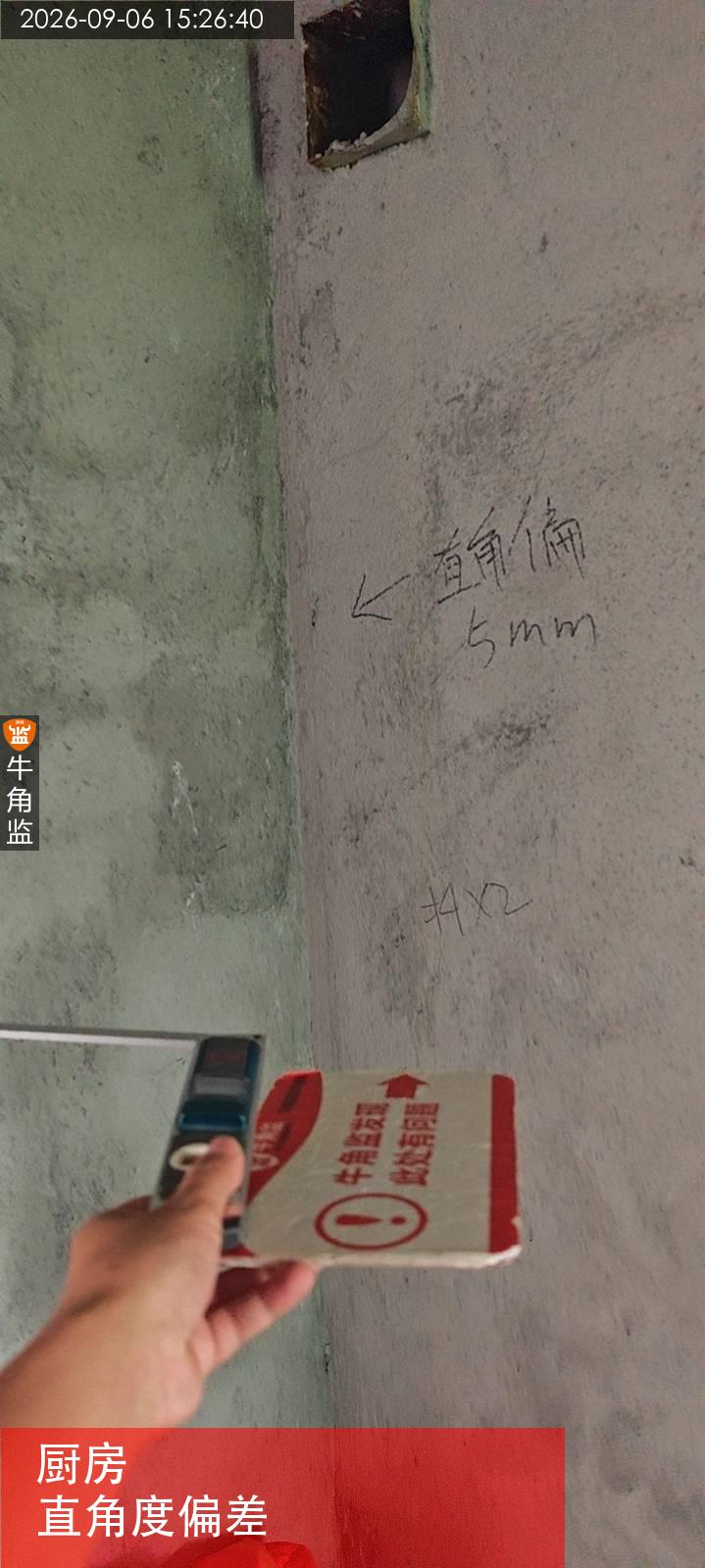

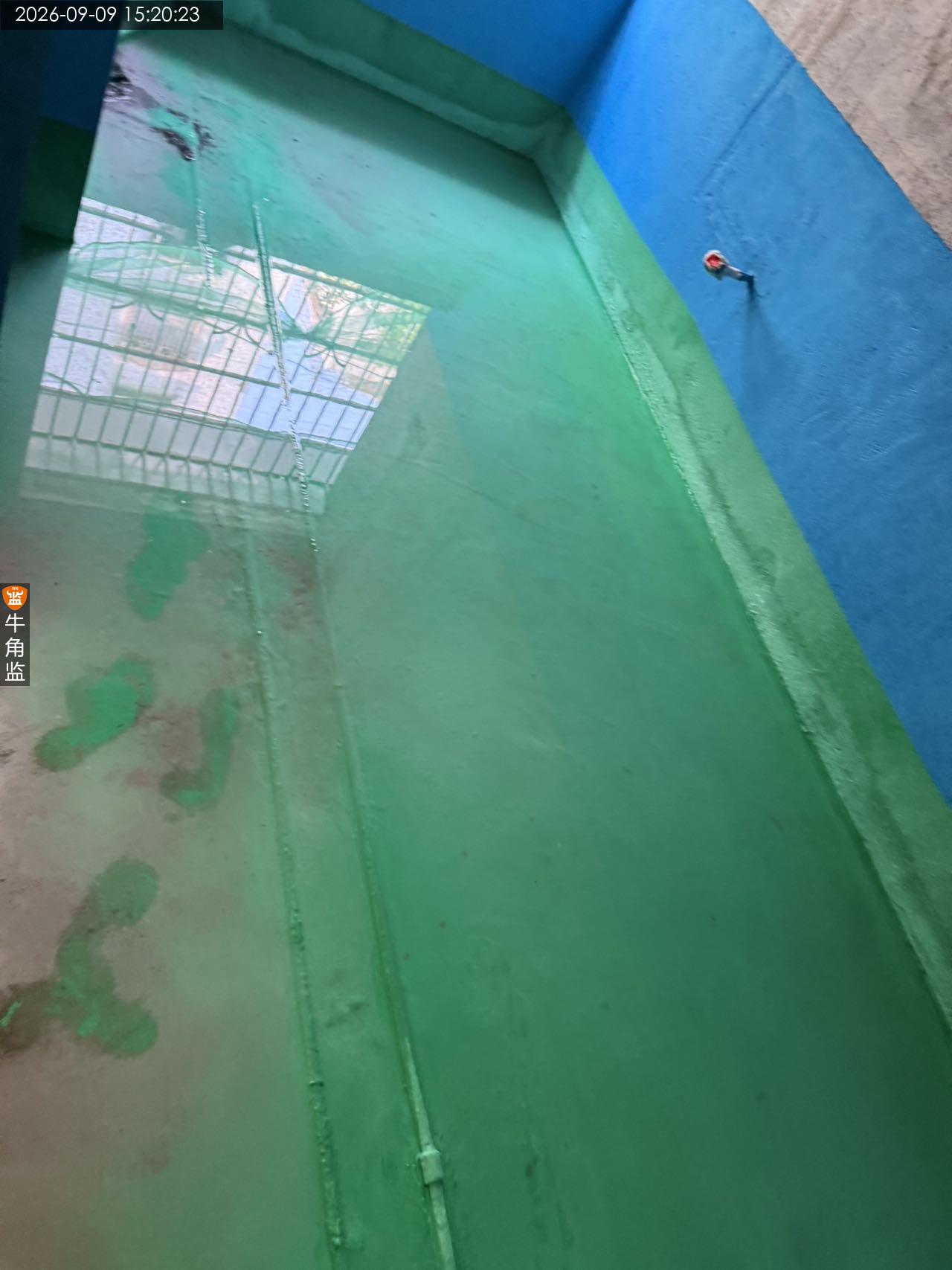

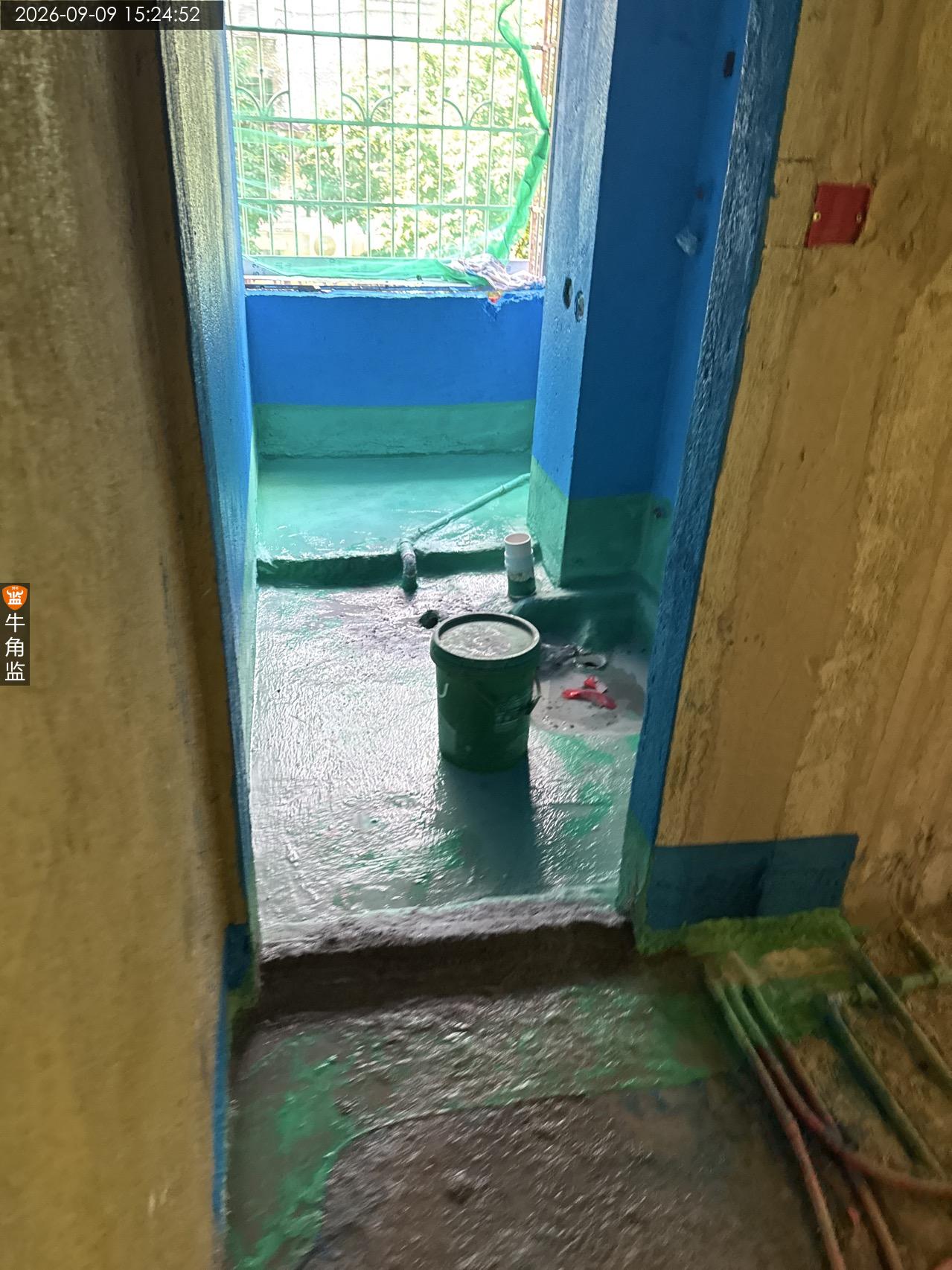

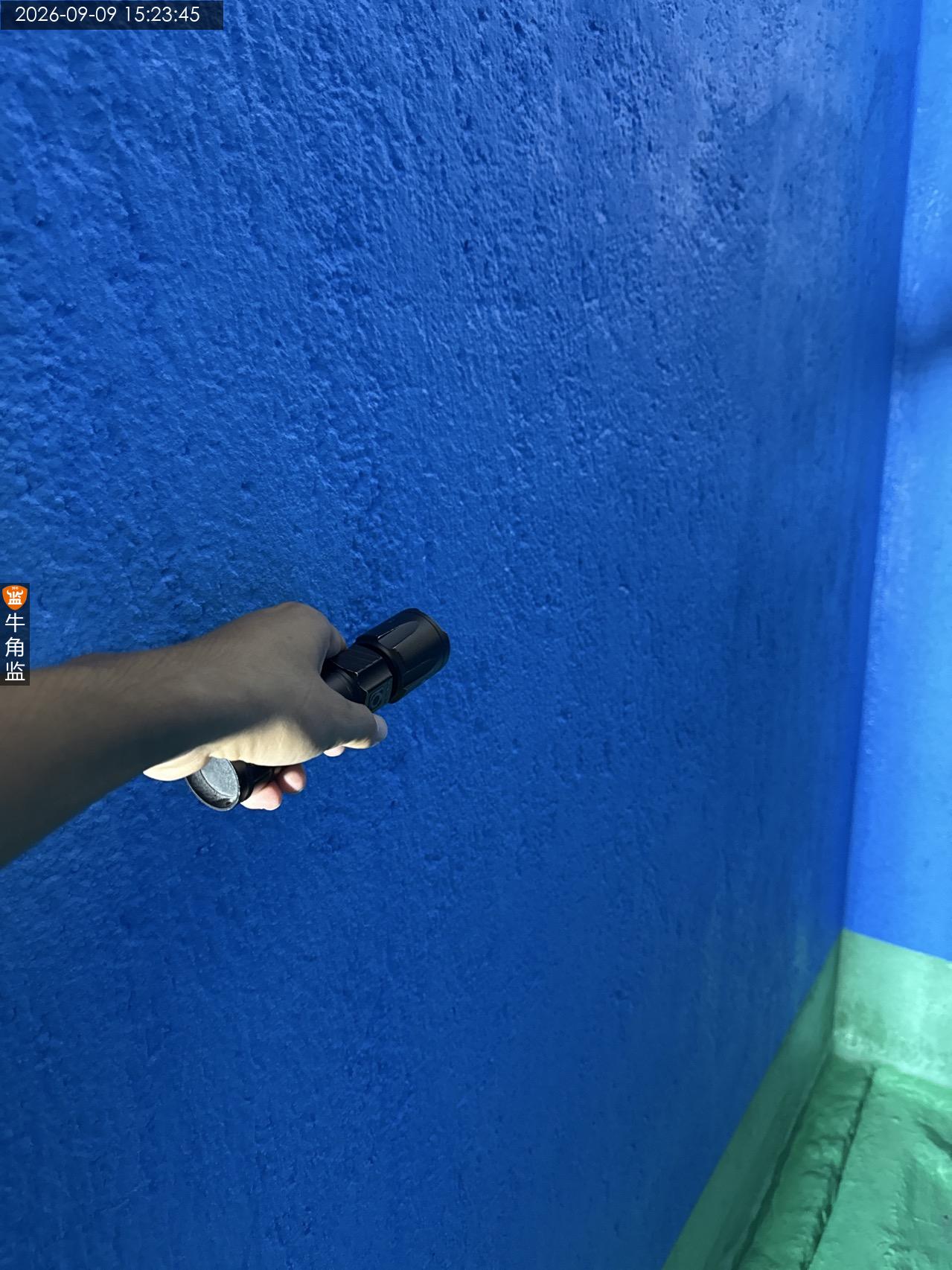

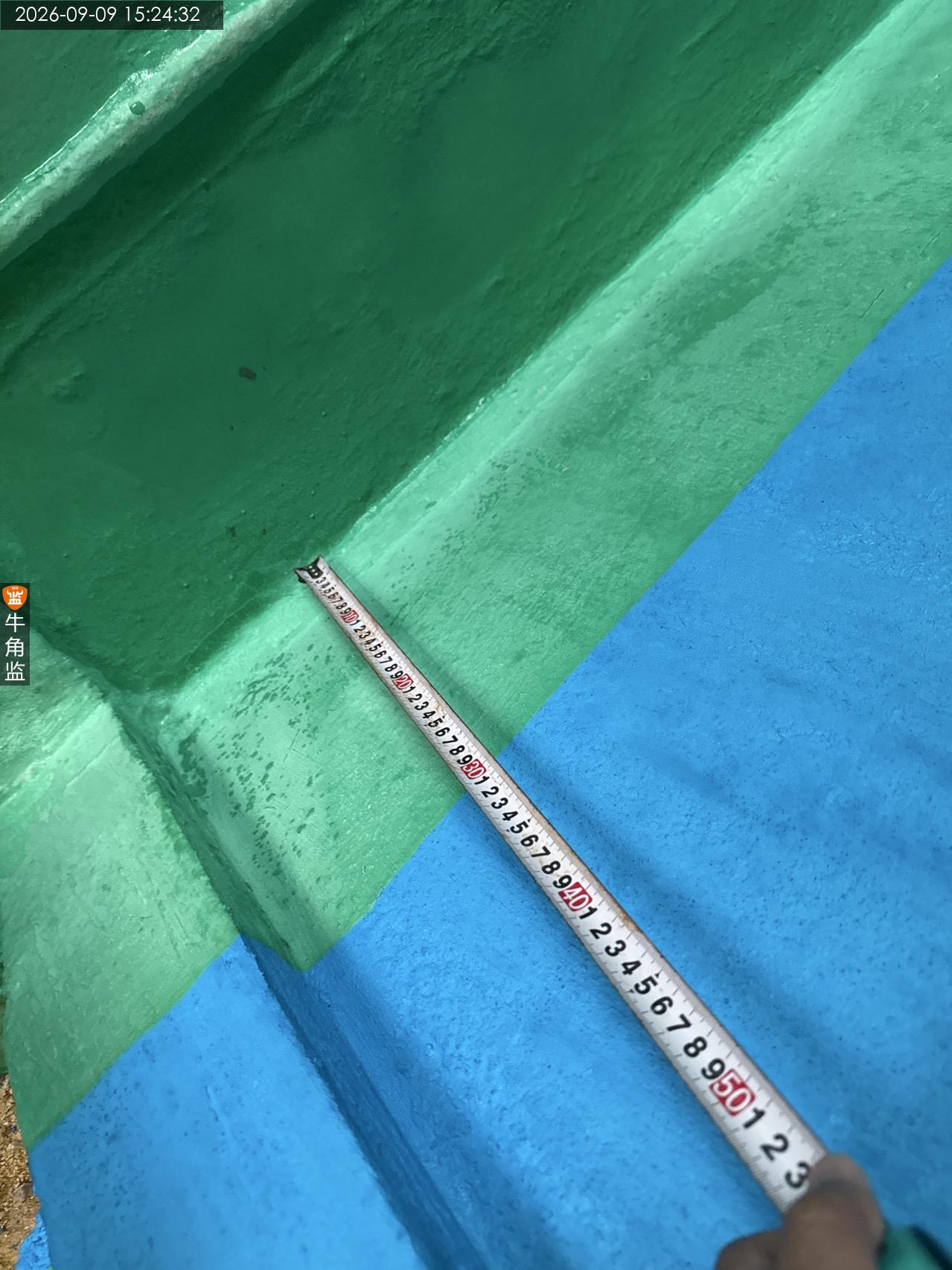

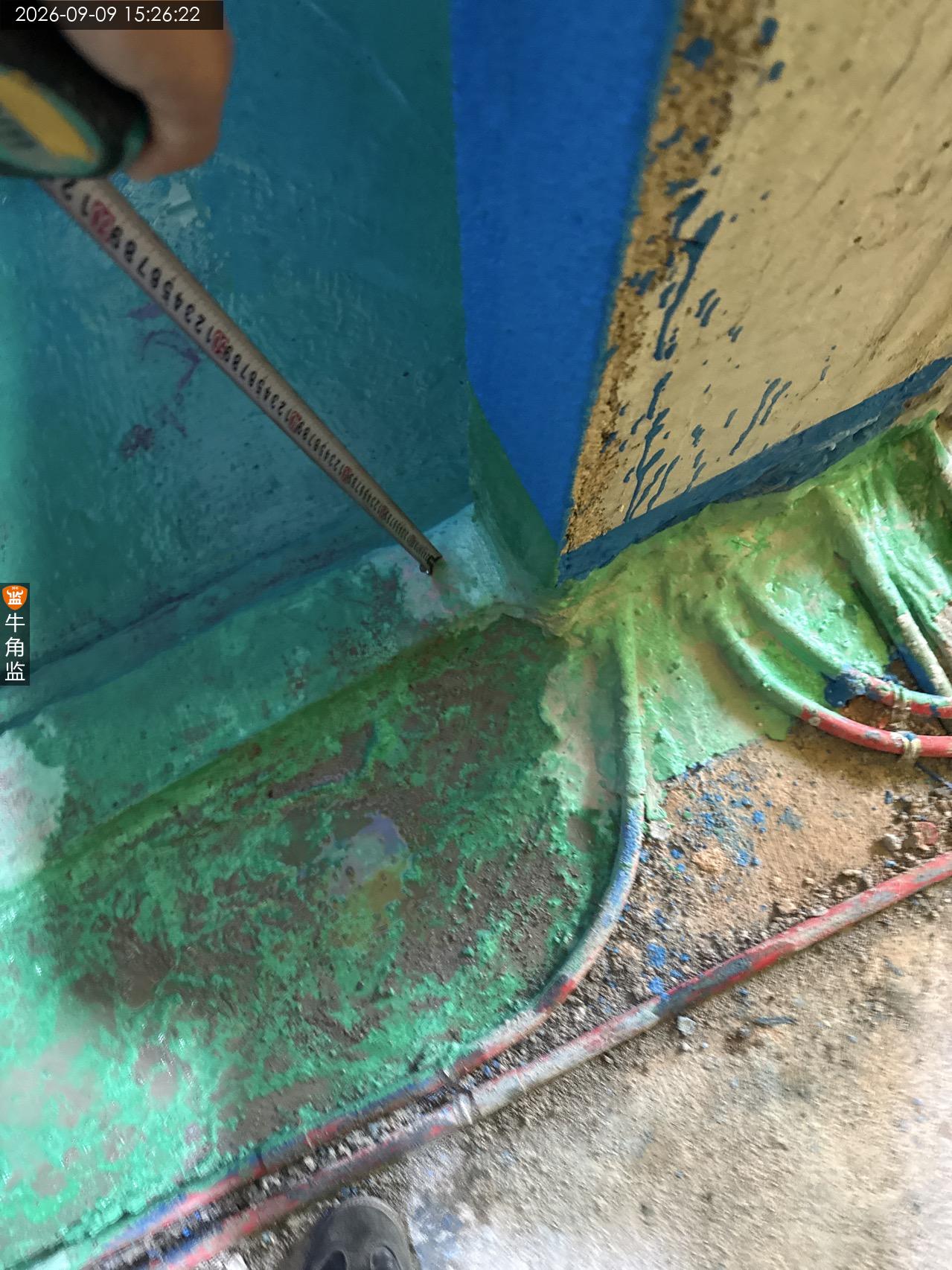

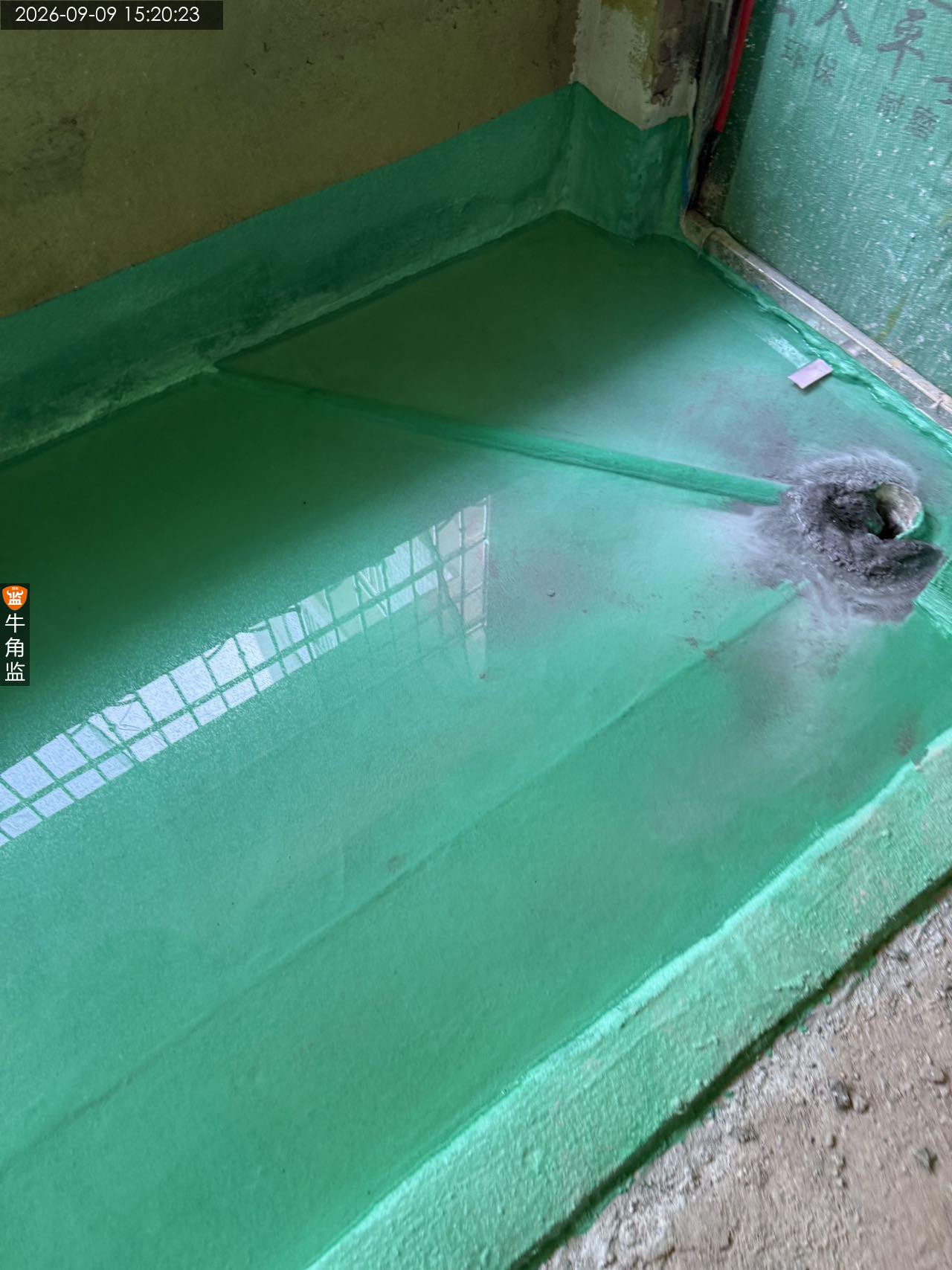

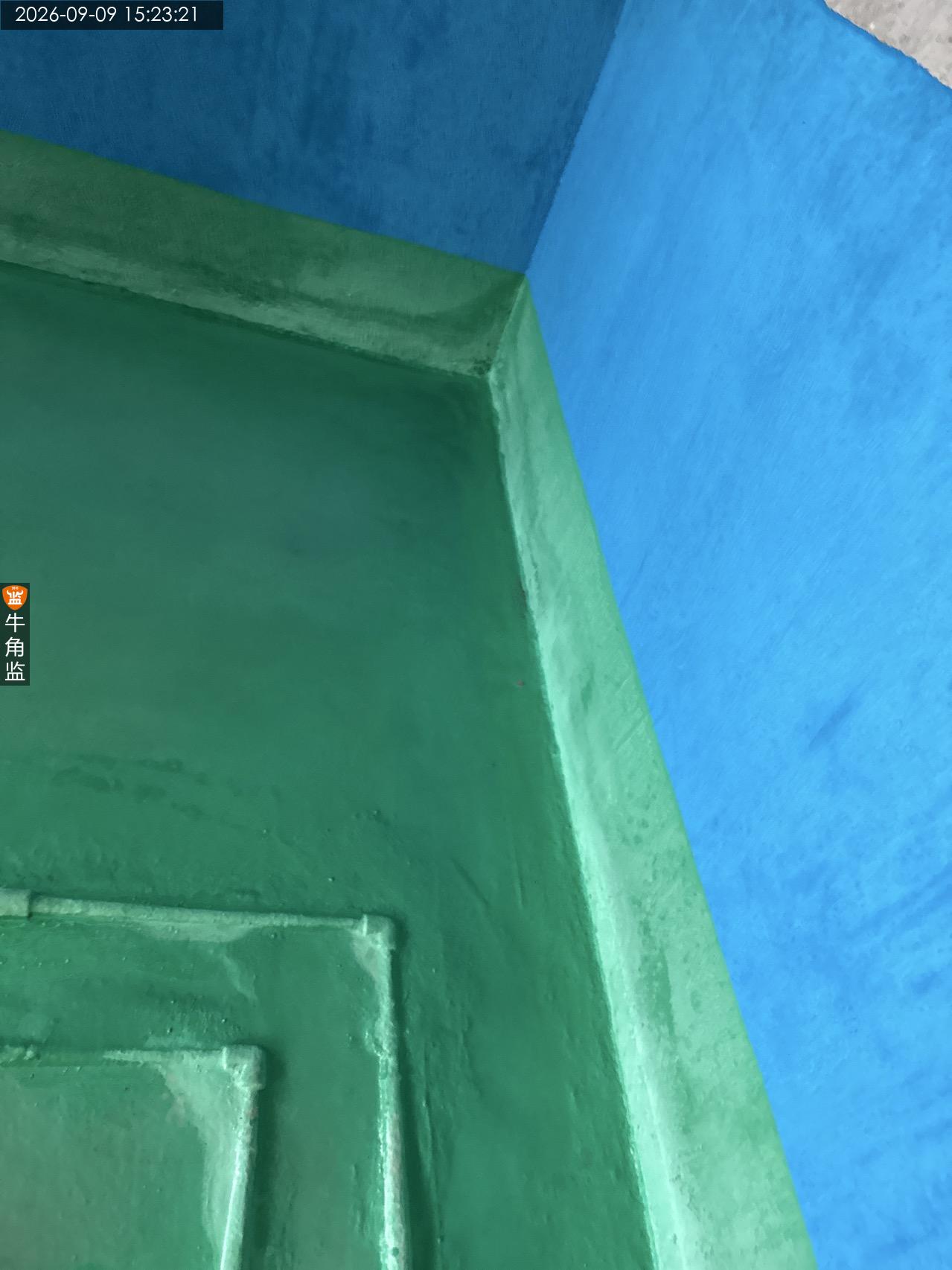

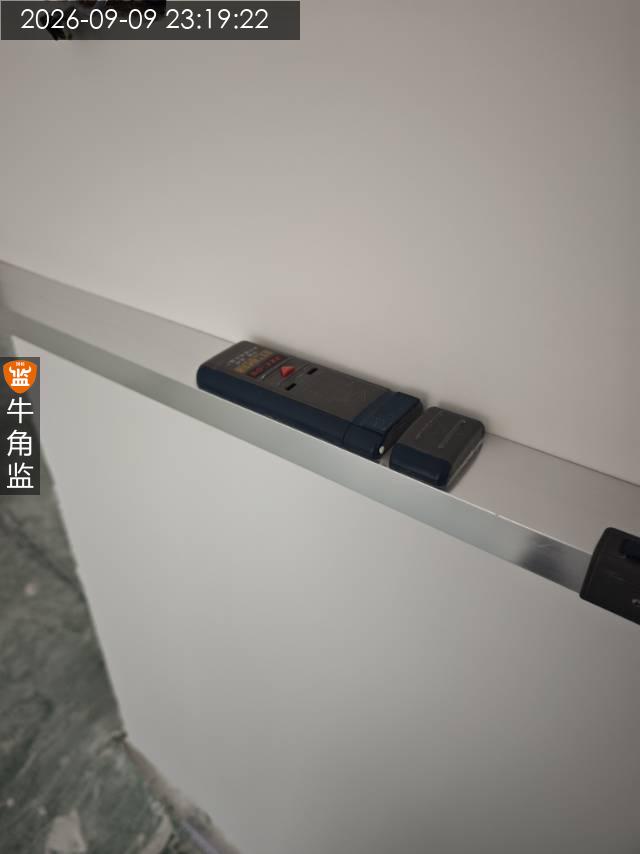

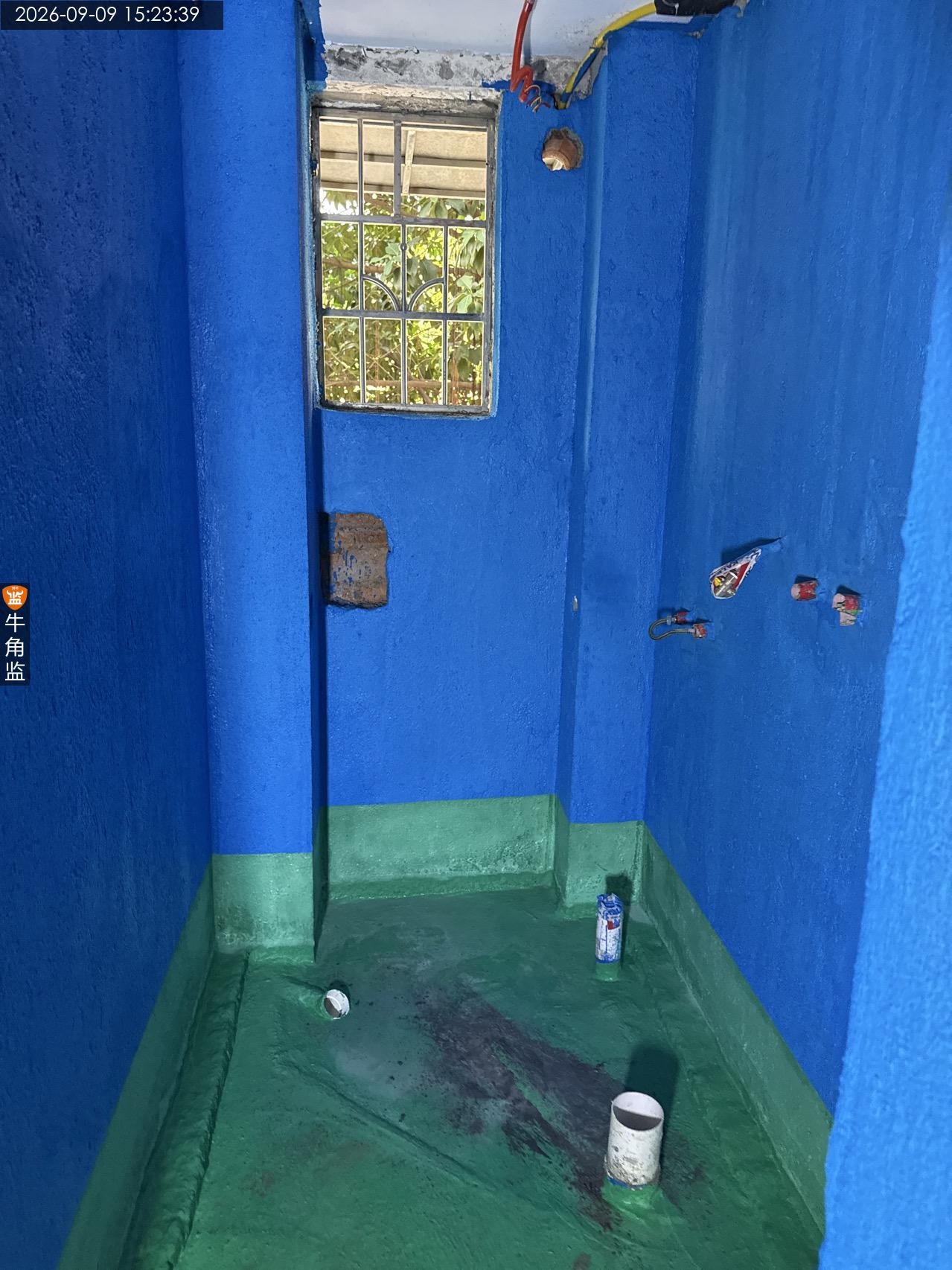

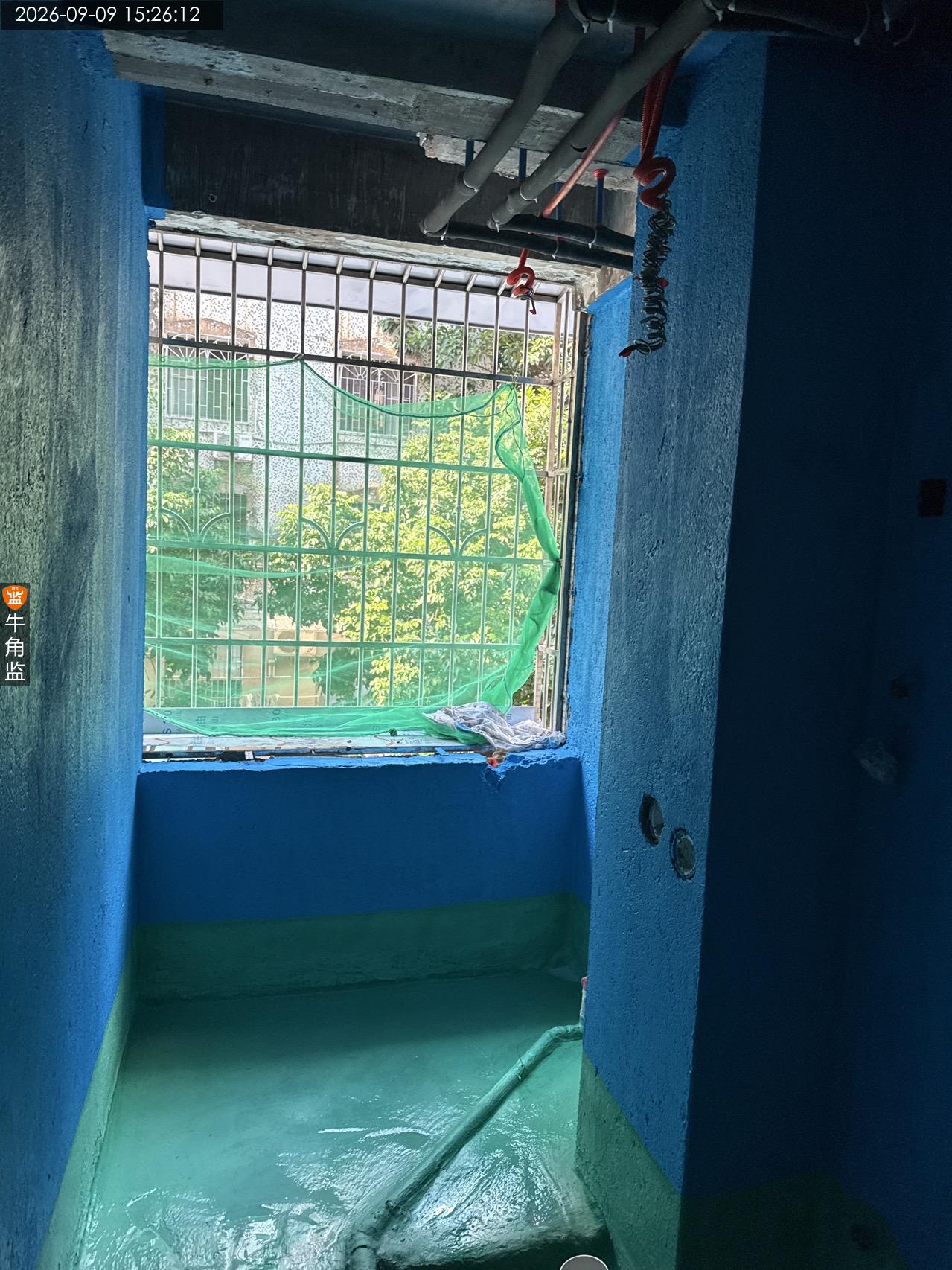

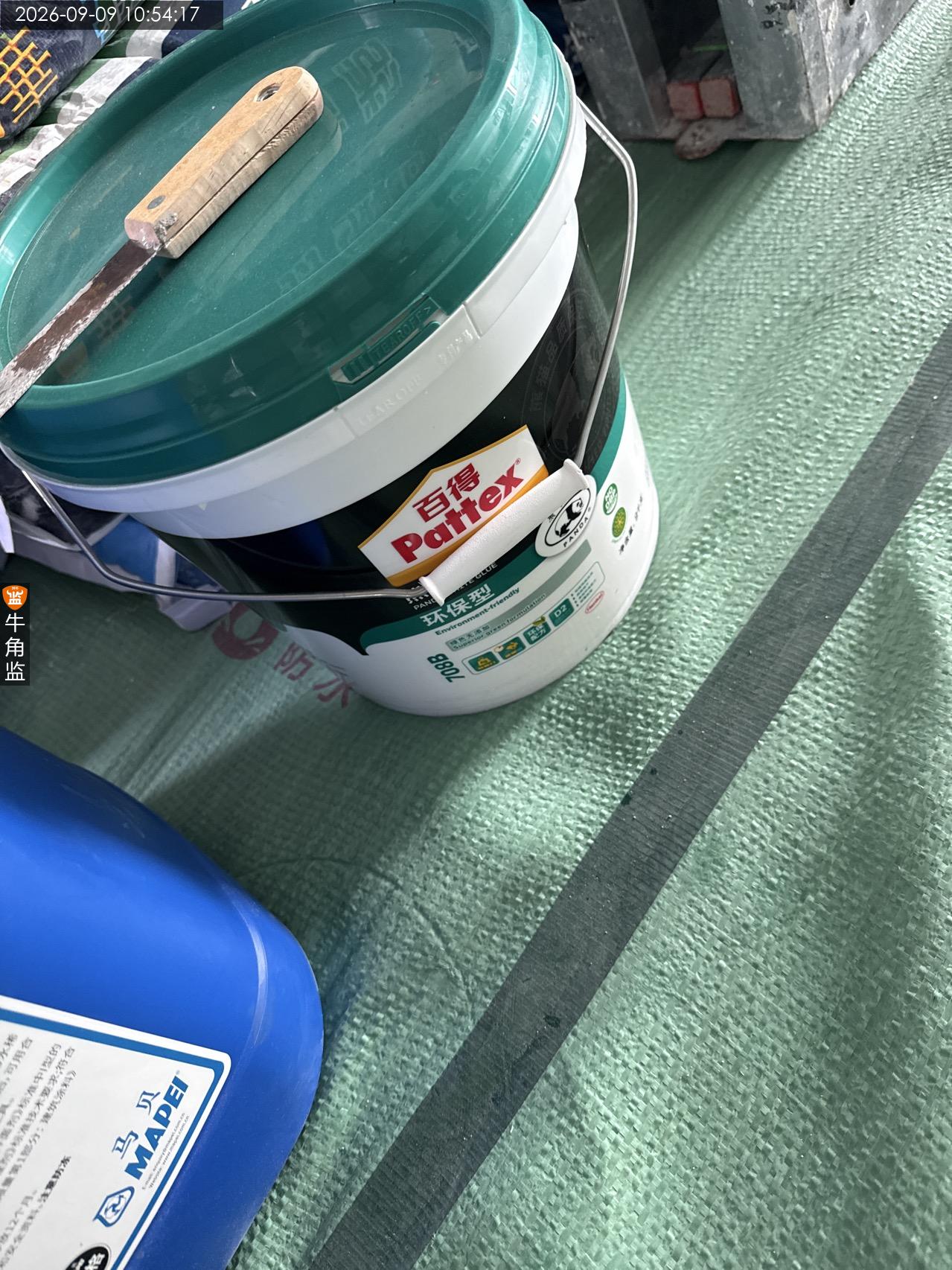

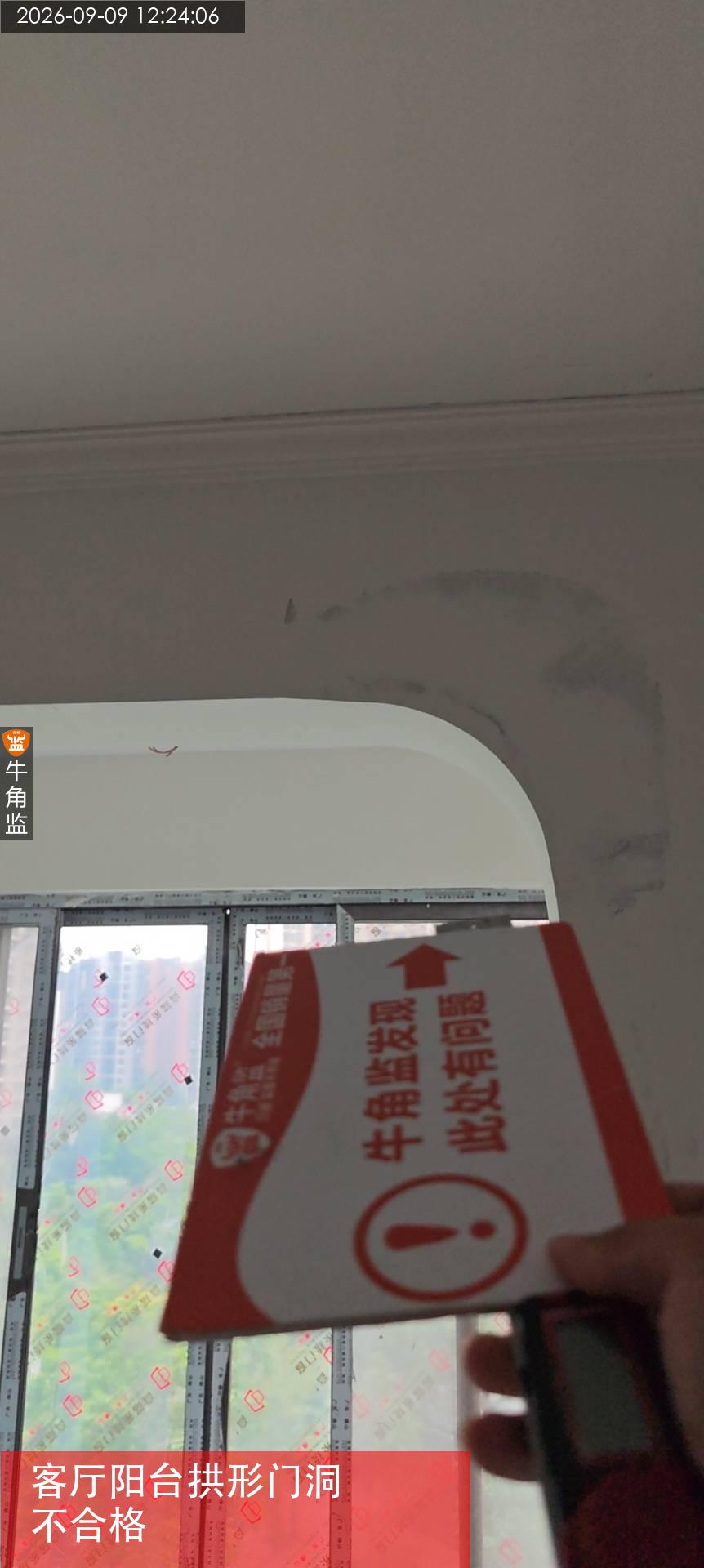

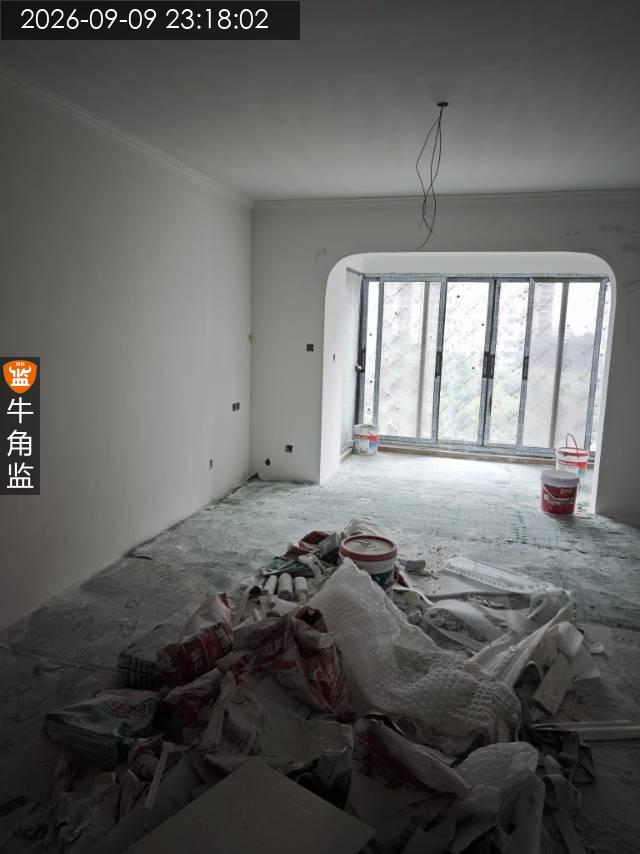

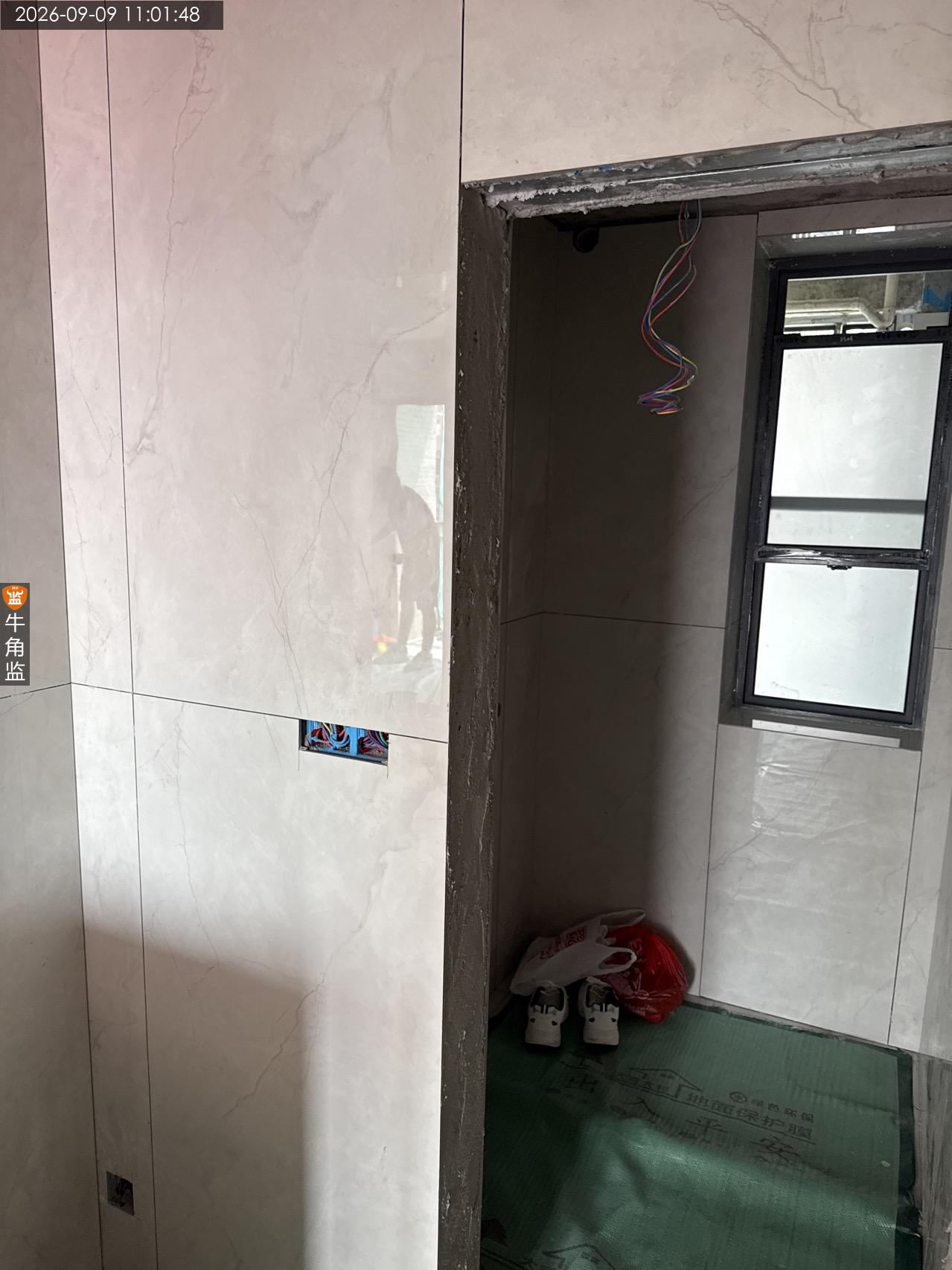

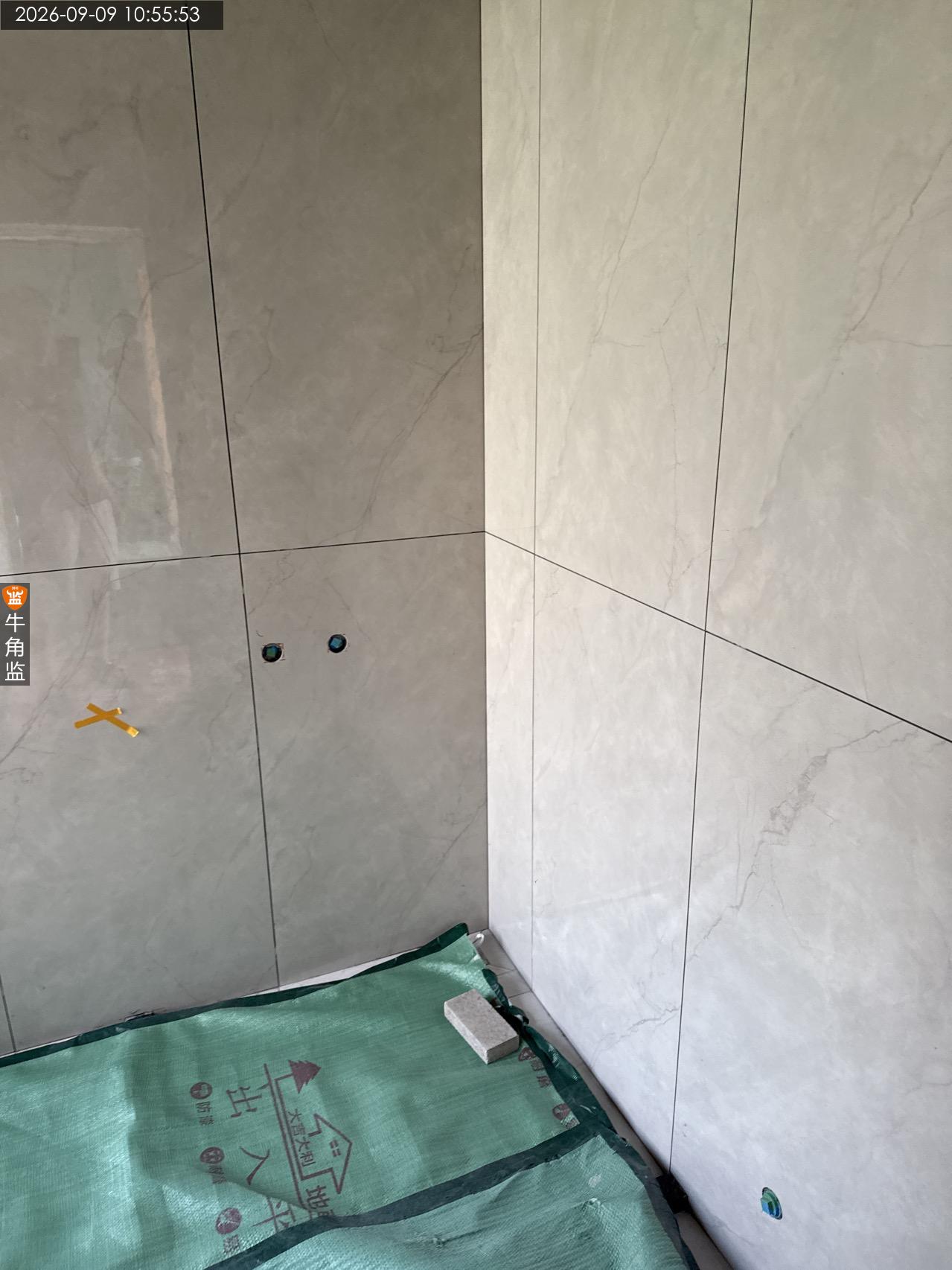

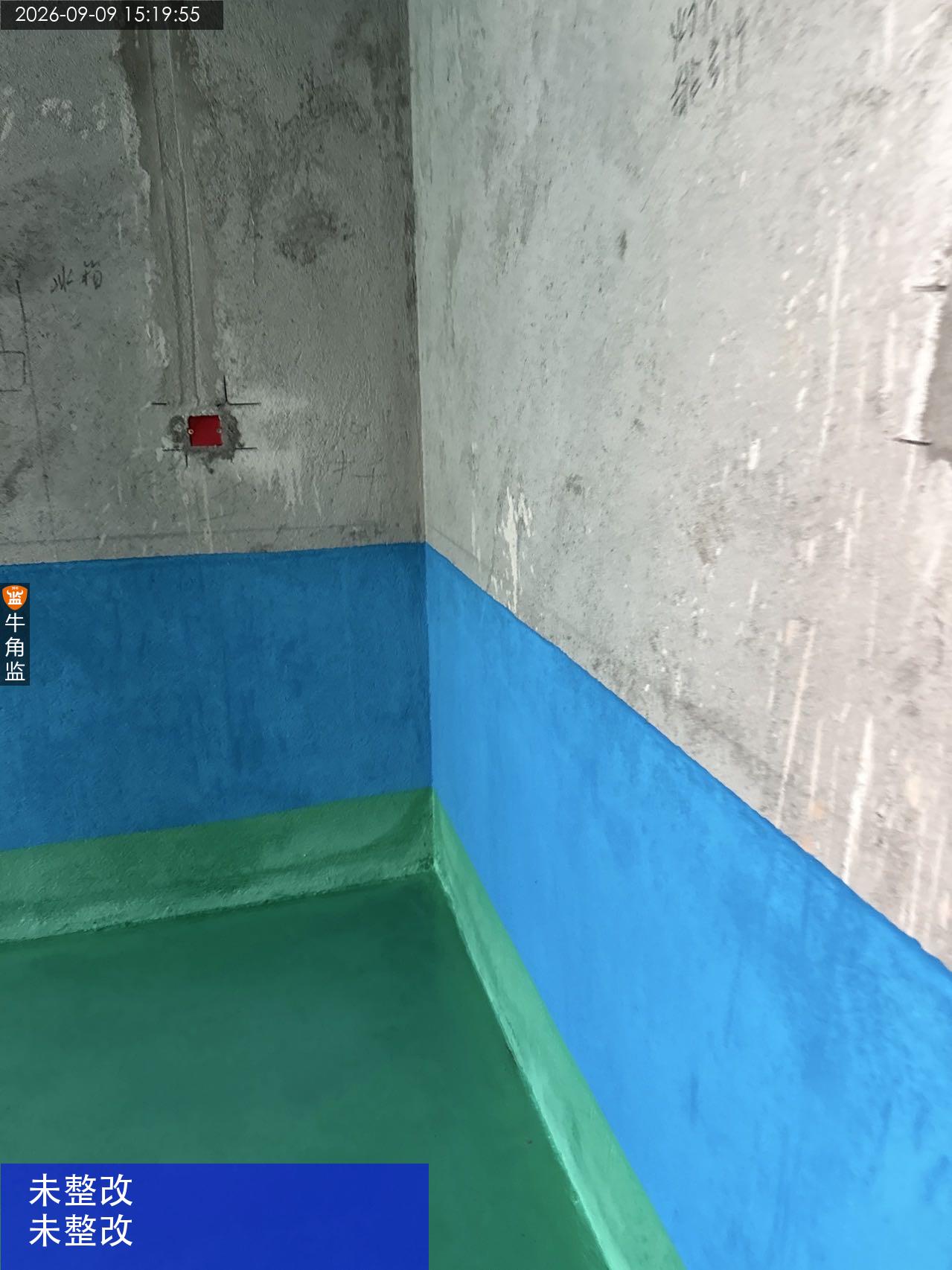

本次防水检查的总结如下: 一、现场有施工人员。 1、防水涂料与报价约定一致。 2、闭水区域已到楼下进行检查,未发现渗漏问题。 3、厨房防水涂刷高度不足贴砖高度。 4、抽查现场瓷砖情况。 二、往期问题隐患跟进复查: 1、厨卫阴阳角方正度偏差问题未整改。 2、阳台冷热出水口相反问题现场确认后期调整软管。 3、底盒已做保护覆盖。 三、本次检查存在隐患: 1、卫生间暂未安装铺贴门槛石。 整改建议:安装铺贴门槛石时需在三边补刷防水堵漏处理。 2、主卫二次排水地面坡度不足,存在积水问题;阳台地砖40*80尺寸平整偏差较大。 整改建议:坡度不足问题需做好调整;瓷砖平整偏差较大问题需联系商家换砖处理。 四、后期施工注意事项: 一、地砖工艺交底 1、干沙层配比要求“握手成团,落地开花”。 2、阳台坡度不应小于0.5%,洗手间1% 3、地砖背面需满铺浆。 4、地砖收边尽量隐藏到隐蔽区域(沙发、柜子等) 5、铺贴前需要预排版、定位基准线。 6、地砖不能有空鼓。 7、水泥砂浆地面找平平整度误差应2m靠尺检查不超过千分之三,自流平平整度不超过千分之二。 8、地砖铺贴厚度不低于5公分完成面,墙砖铺贴不高于2公分,特殊情况通知业主确认施工方式。 二、墙砖工艺交底: 1、墙砖铺贴使用双面满挂浆工艺。 2、地砖上墙必须使用纯瓷砖胶铺贴。 3 、严禁瓷砖胶混合水泥浆使用。 4、拼角处可以使用收边条或者45度拼接。 5、瓷砖踢脚线使用暗贴工艺。 6、地砖上墙使用湿挂和干挂工艺。 7、每自然间或标准间的空鼓砖块数不应超过总数的5%,单片砖只允许边角空鼓,空鼓率不可超过5%,且中心不能空鼓。 施工注意事项: 1、铺贴后做好成品保护。 2、铺贴后标注出水电管走向。 3、开孔使用开孔器。 4、预留好出水口尺寸。 5、复查排水排污孔距,避免施工移位。
2026-09-09
海珠区保********2163
设 计 师:未知

施工队长:项工
工地面积:76.00㎡
装修总价:0.00
本次评价:D
本次评语:

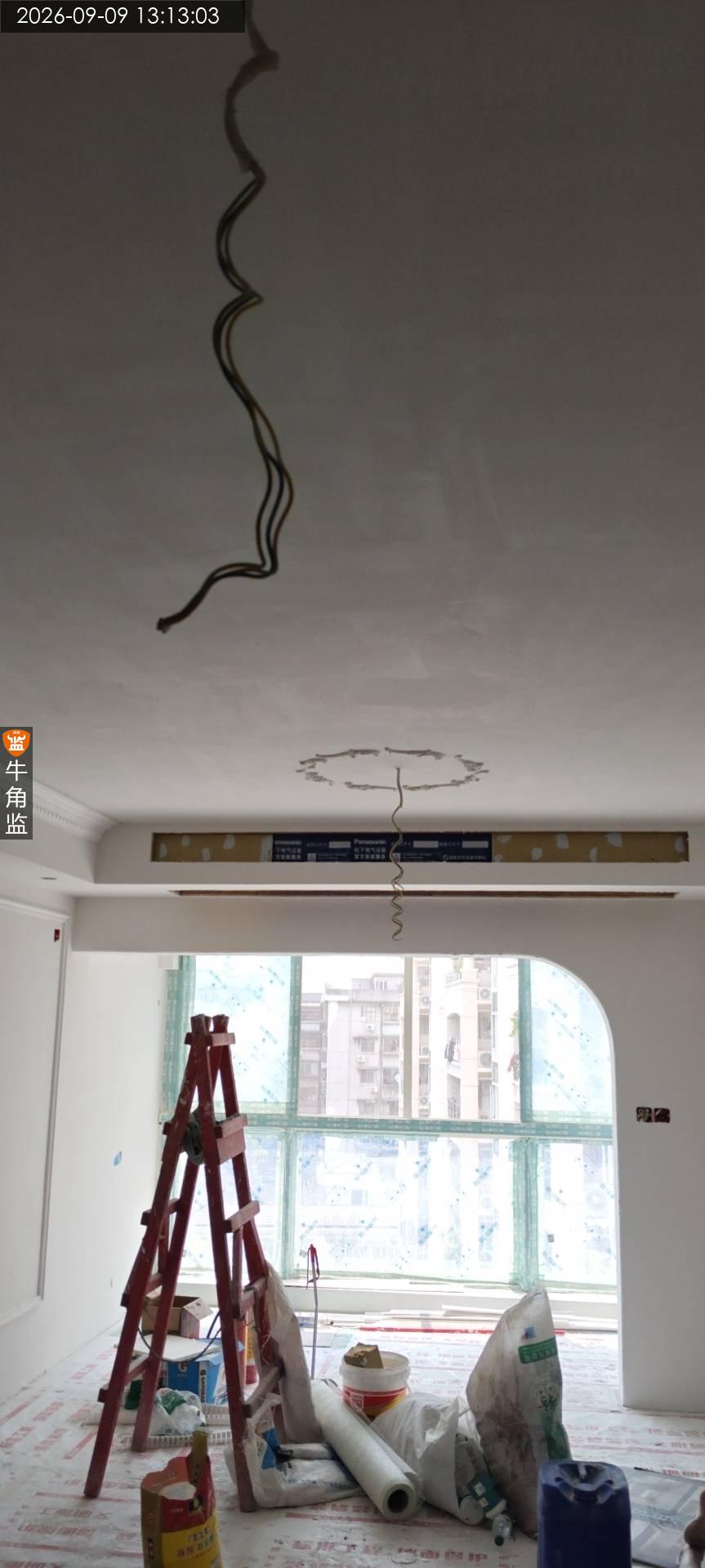

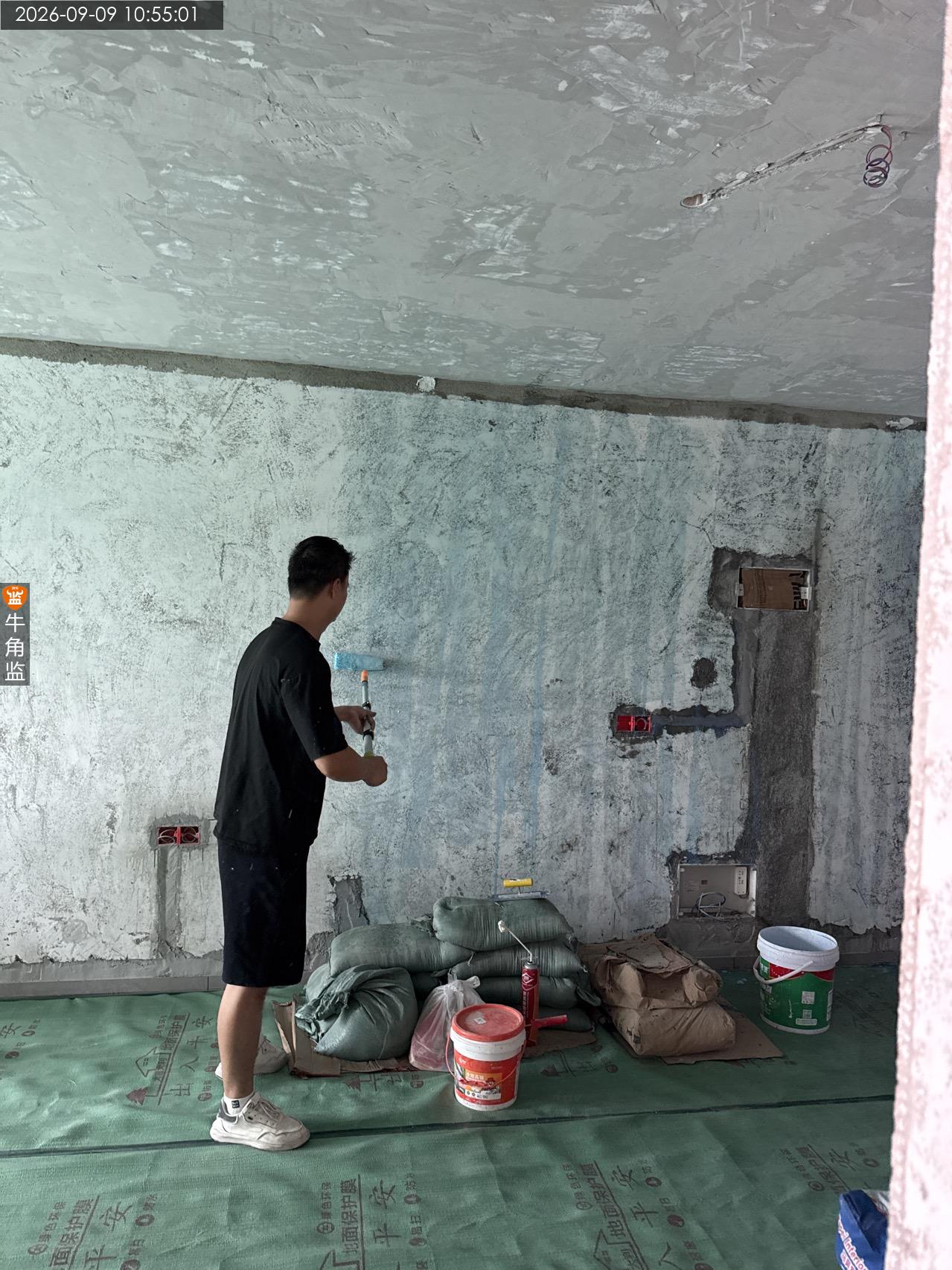

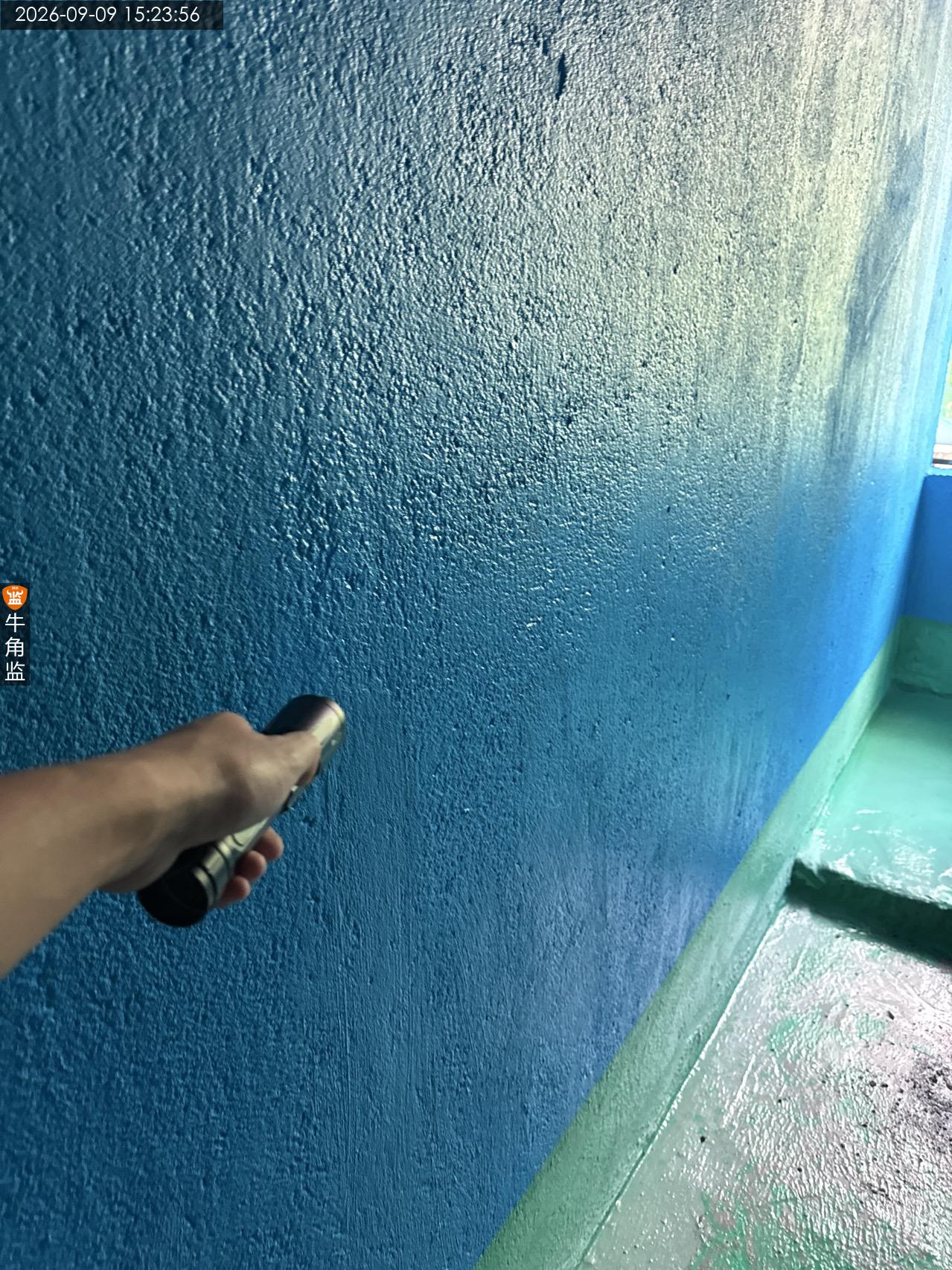

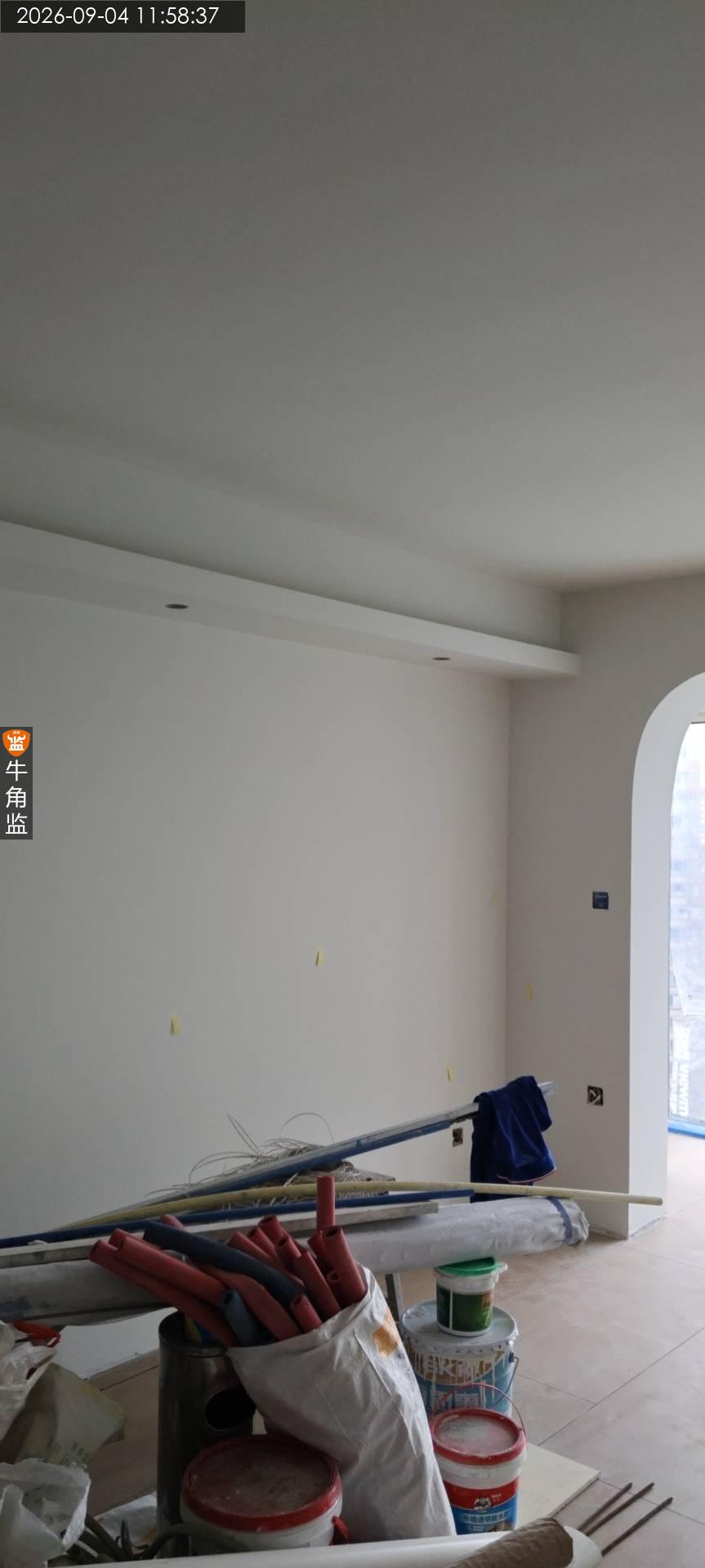

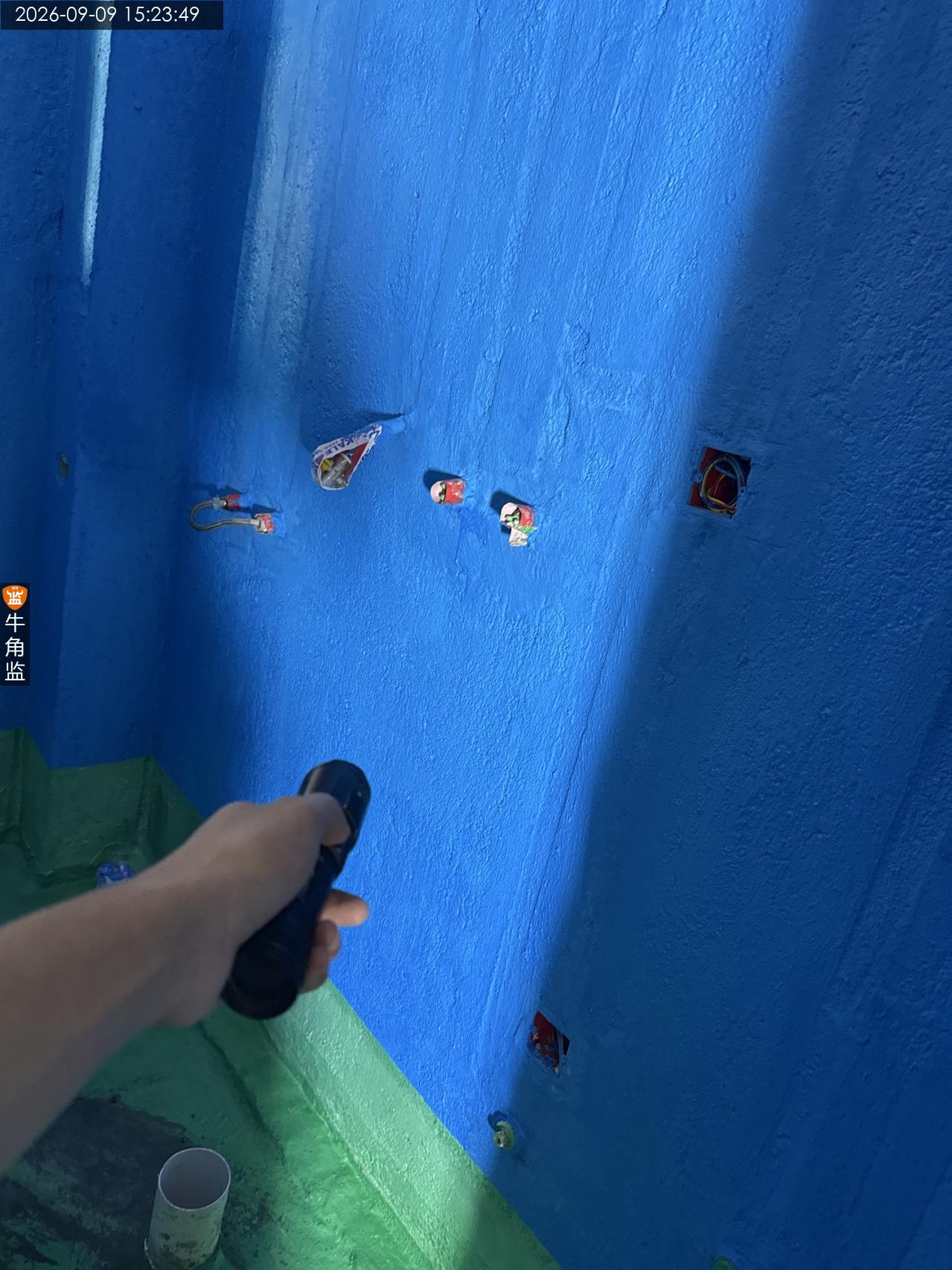

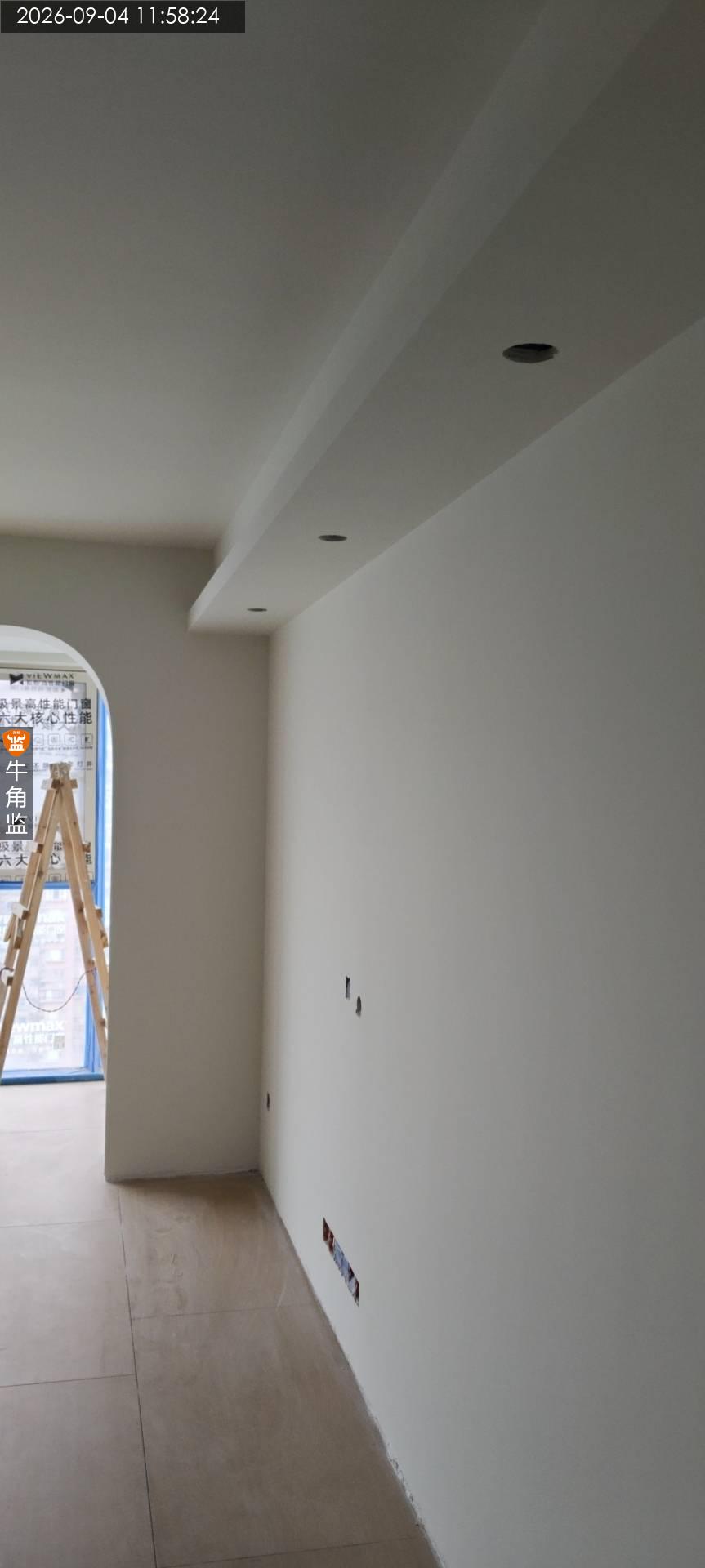

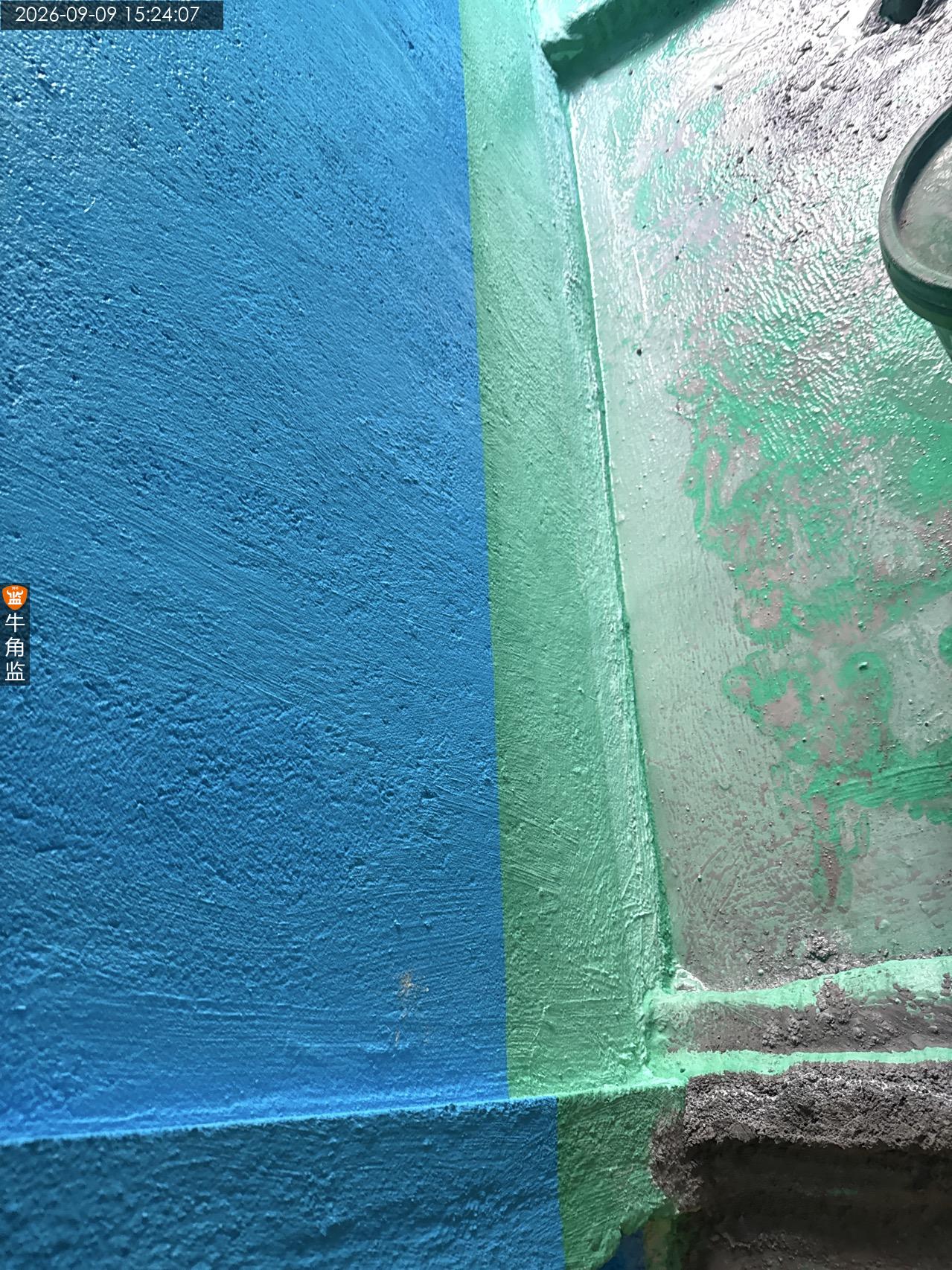

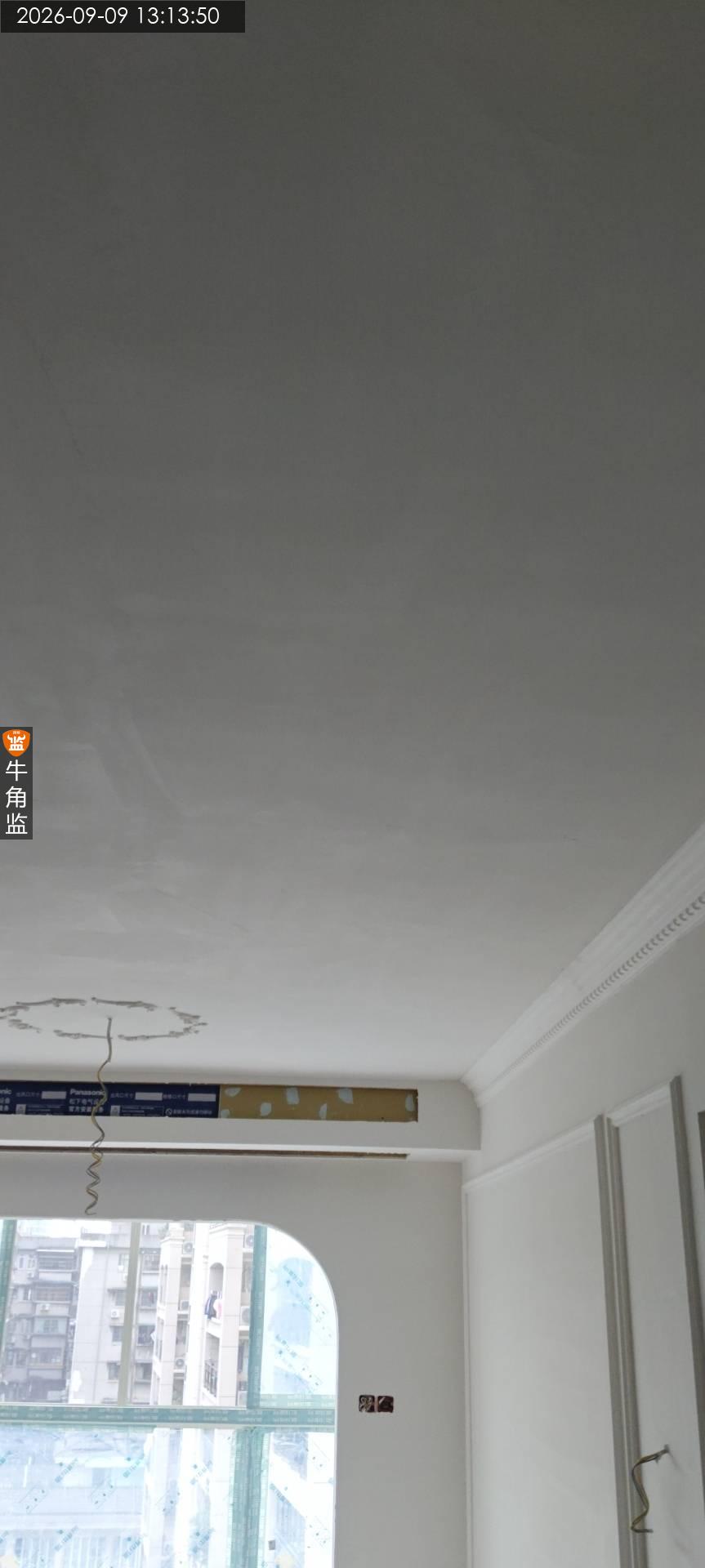

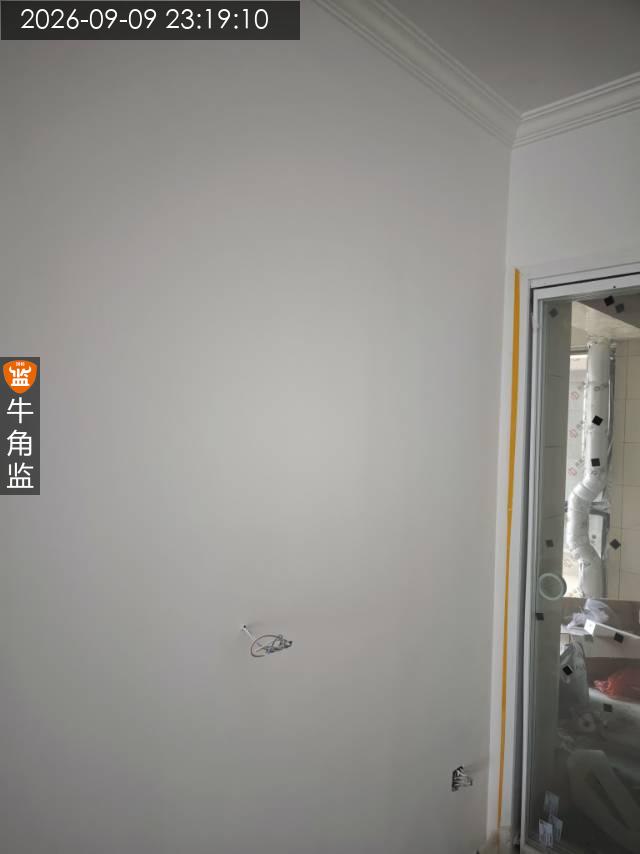

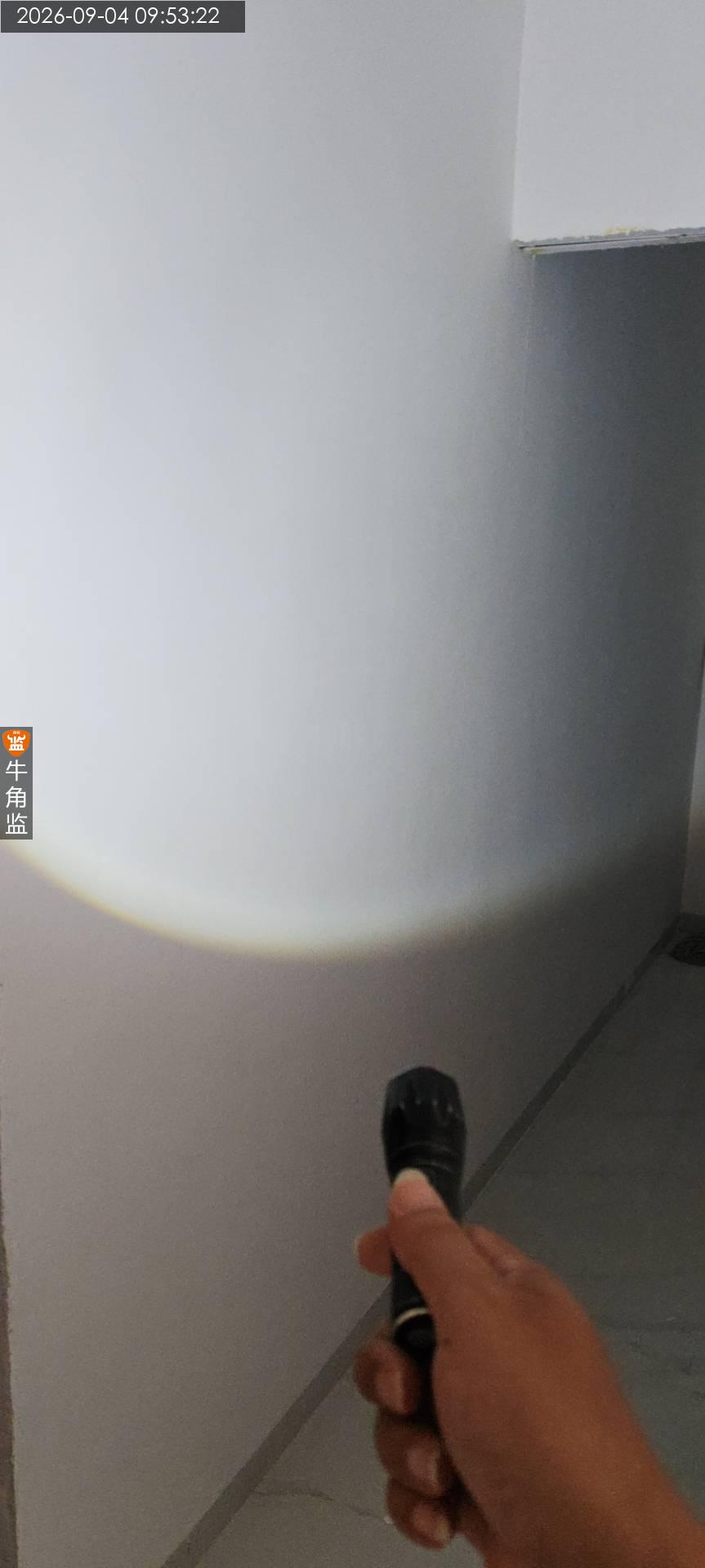

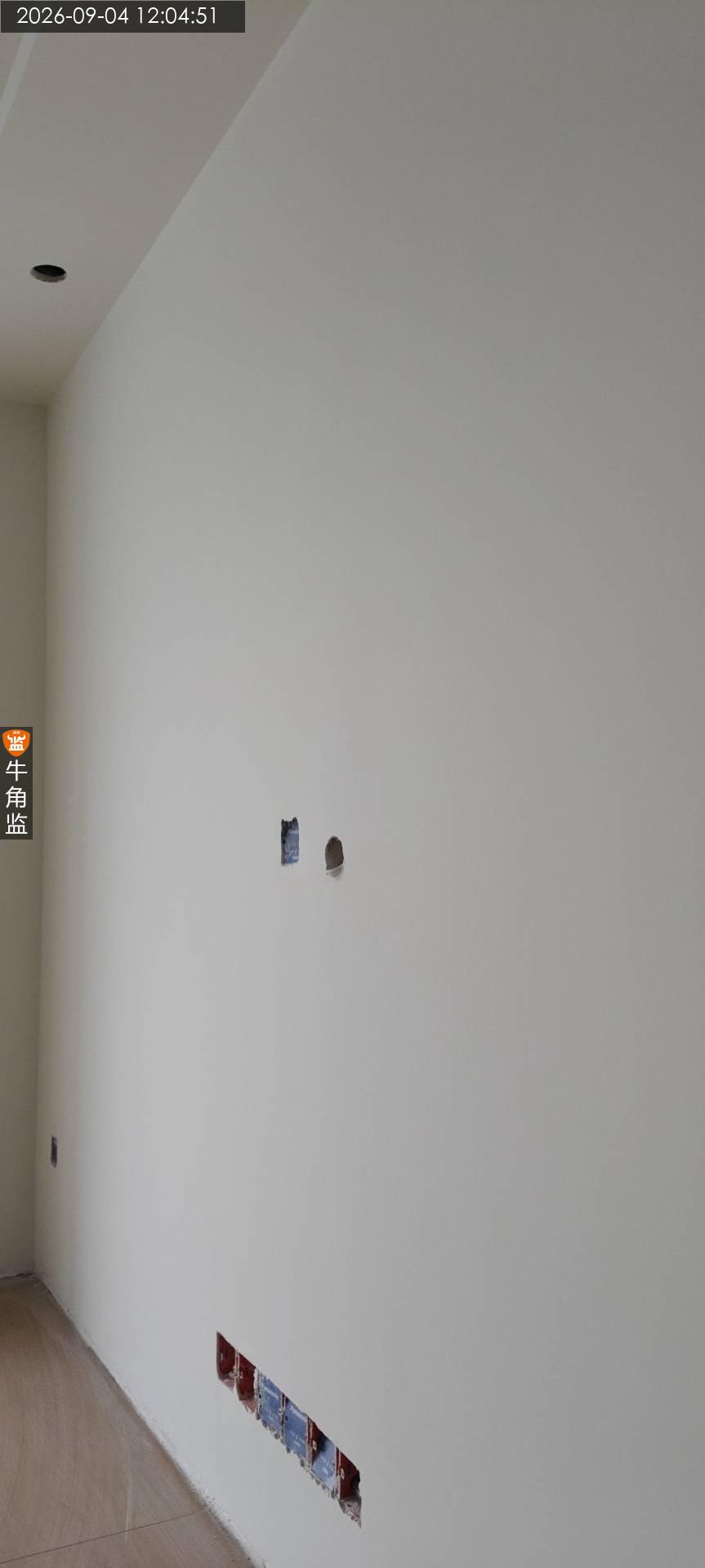

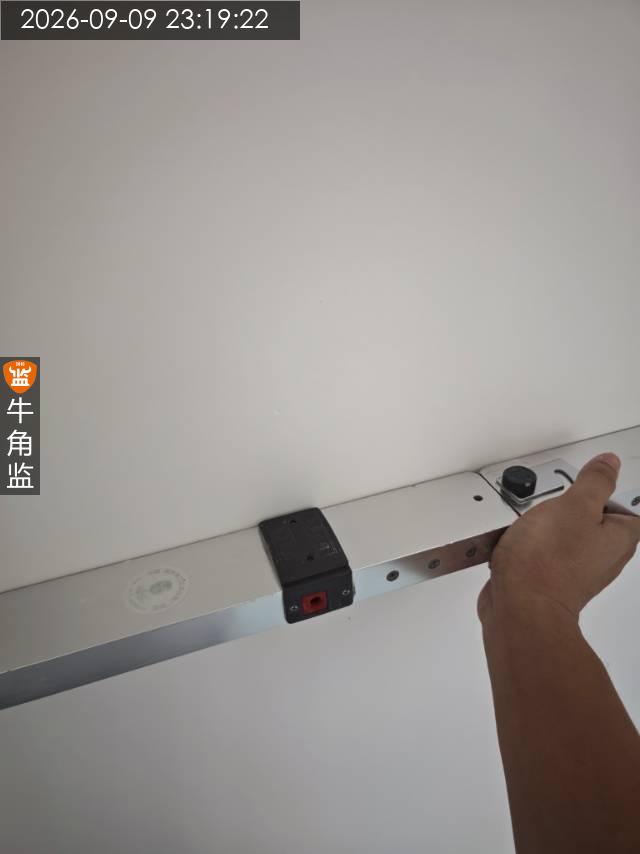

本次扇灰收边收口检查情况如下: 一、往期隐患未整改 二、现场一人施工 三、本次检查使用手电筒、水平仪 四、本次扇灰收边收口检查报告总结: 1、厨房推拉门未做保护成品保护! ;整改建议:门窗需要做好成品保护! 2、客厅、卧室天花石膏线接缝明显! ;整改建议:需要使用石膏修复缝隙,在涂刷面漆! 3、卧室、客厅局部阴阳角垂直度存在误差! ;整改建议:需要参考水平仪施工修正! 后期施工建议: 1、油漆涂刷前注意清理干净墙面灰尘。 2、油漆涂刷严格按照厂家指导进行施工。 3、底漆干透以后在进行后续油漆涂刷。 4、确保基层平整、干净、干燥、坚固,无裂缝、空鼓等问题。 5、使用合适的涂刷工具,如刷子、滚筒等,并保持工具清洁。 6、仔细处理墙角、边缘等部位,确保涂刷到位。 7、注意不要过多通风。
2026-09-09
顺德区雅********5237
设 计 师:未知
施工队长:王工
工地面积:112.00㎡
装修总价:0.00
本次评价:B

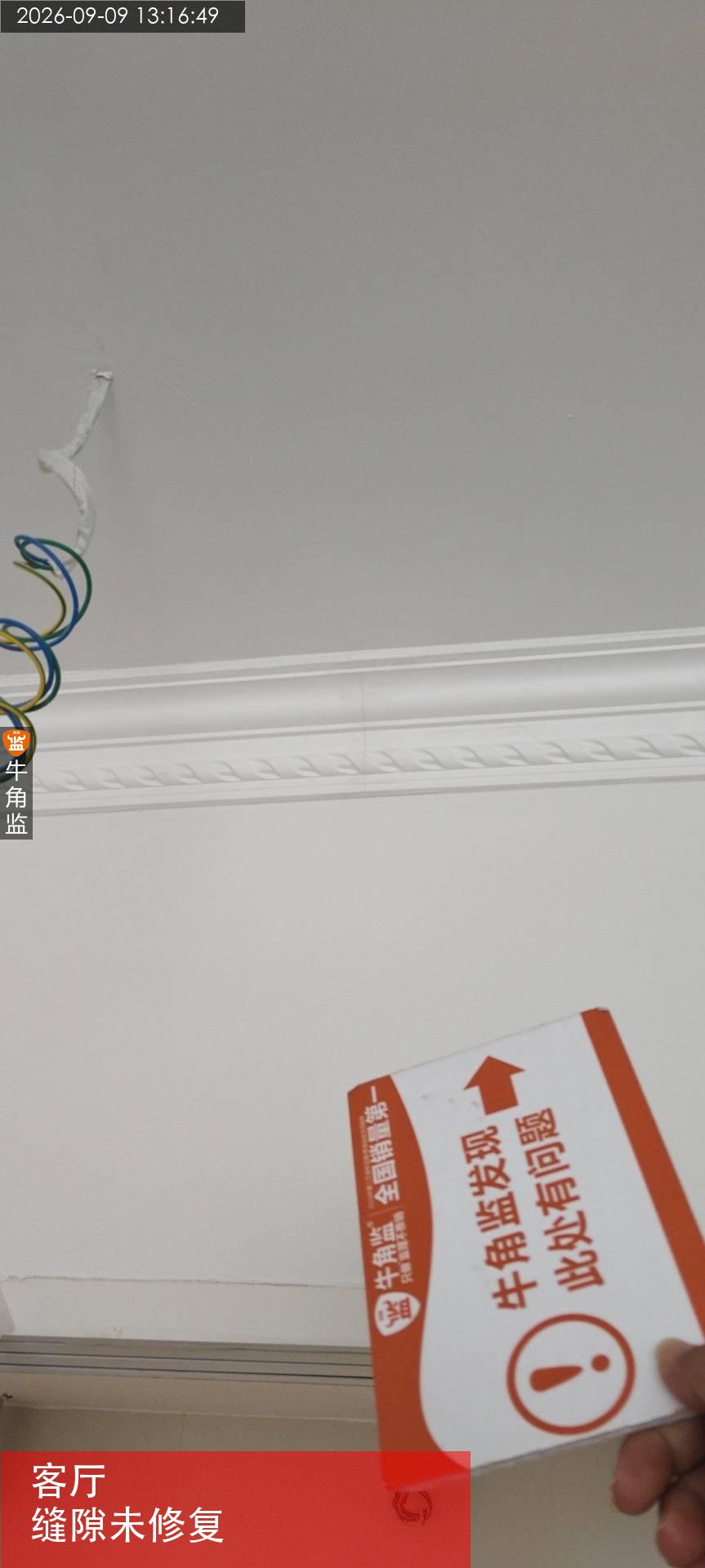

本次评语:

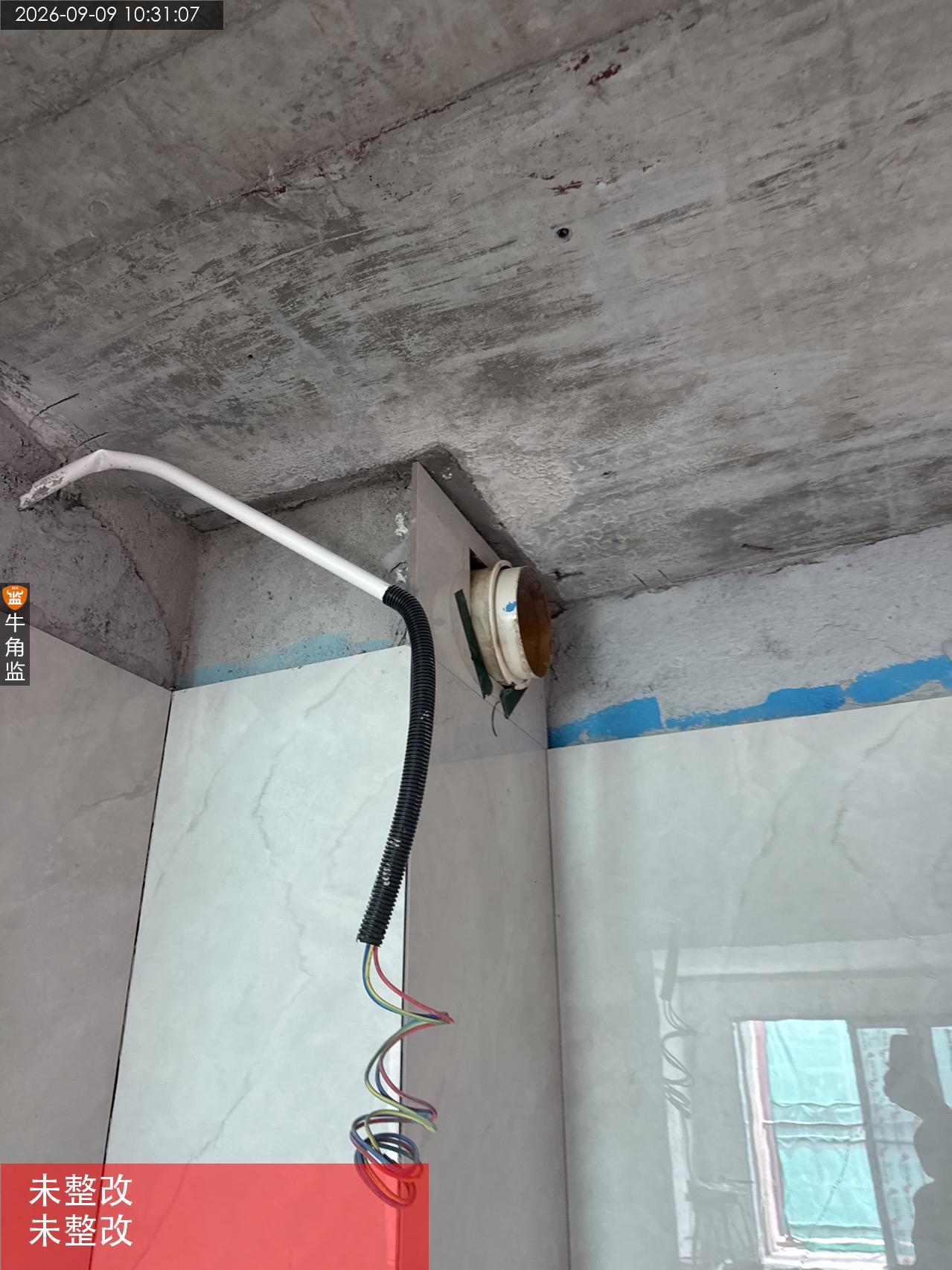

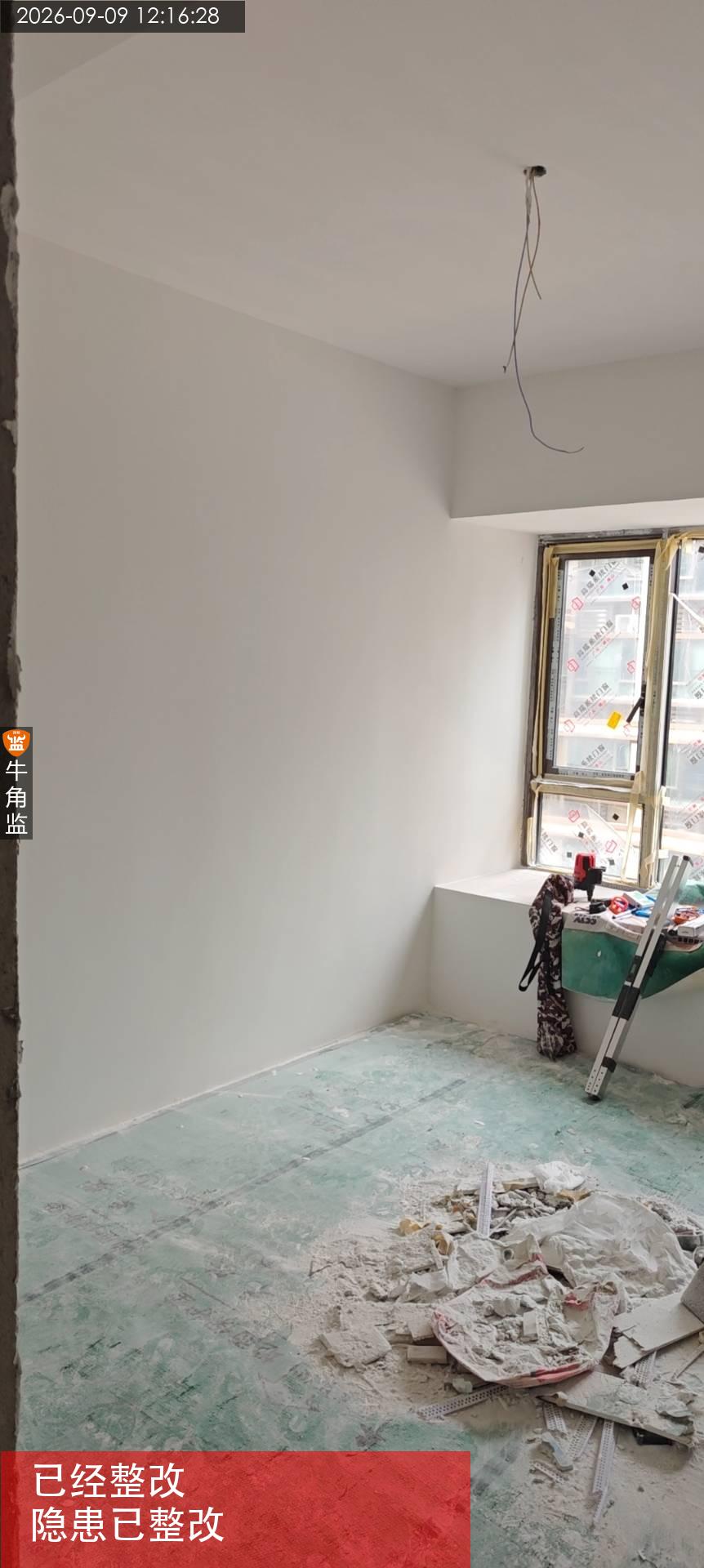

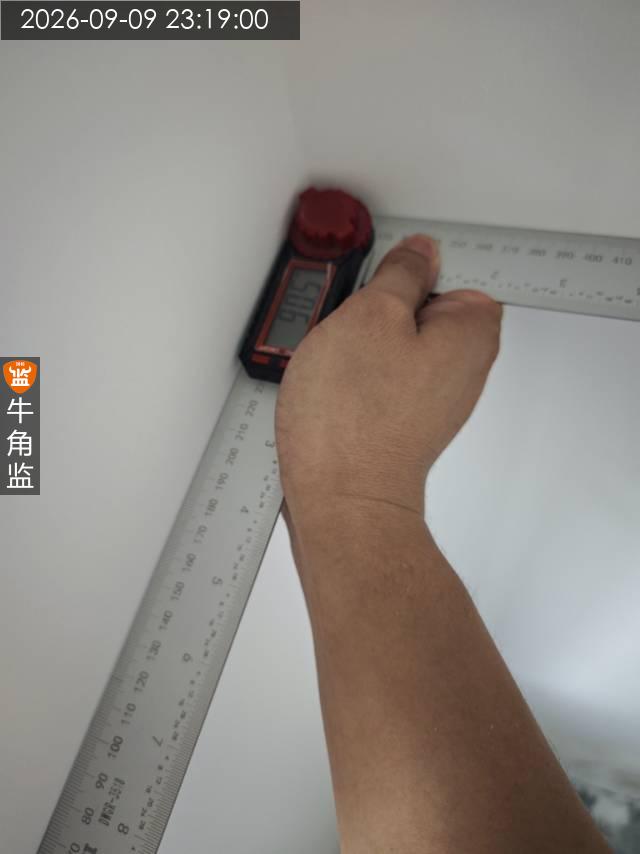

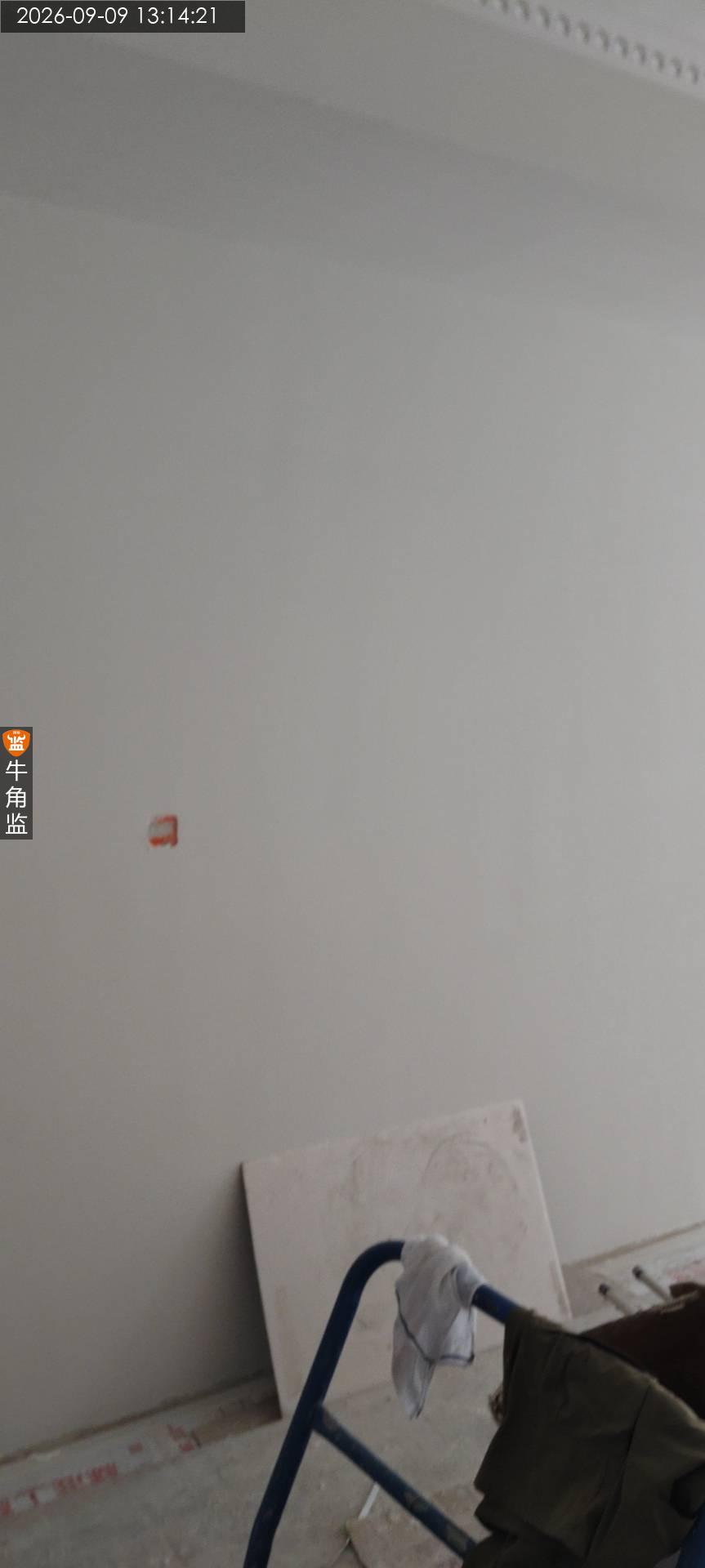

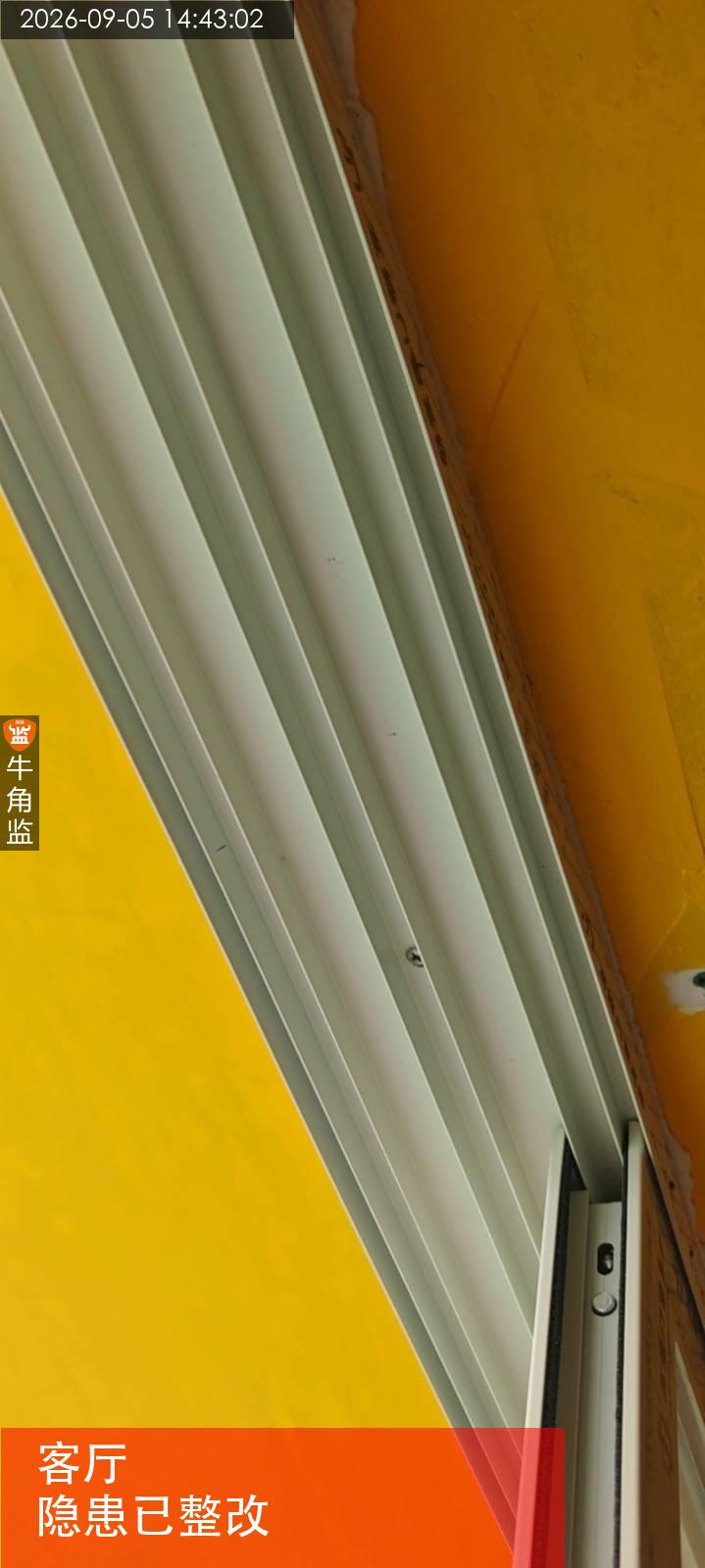

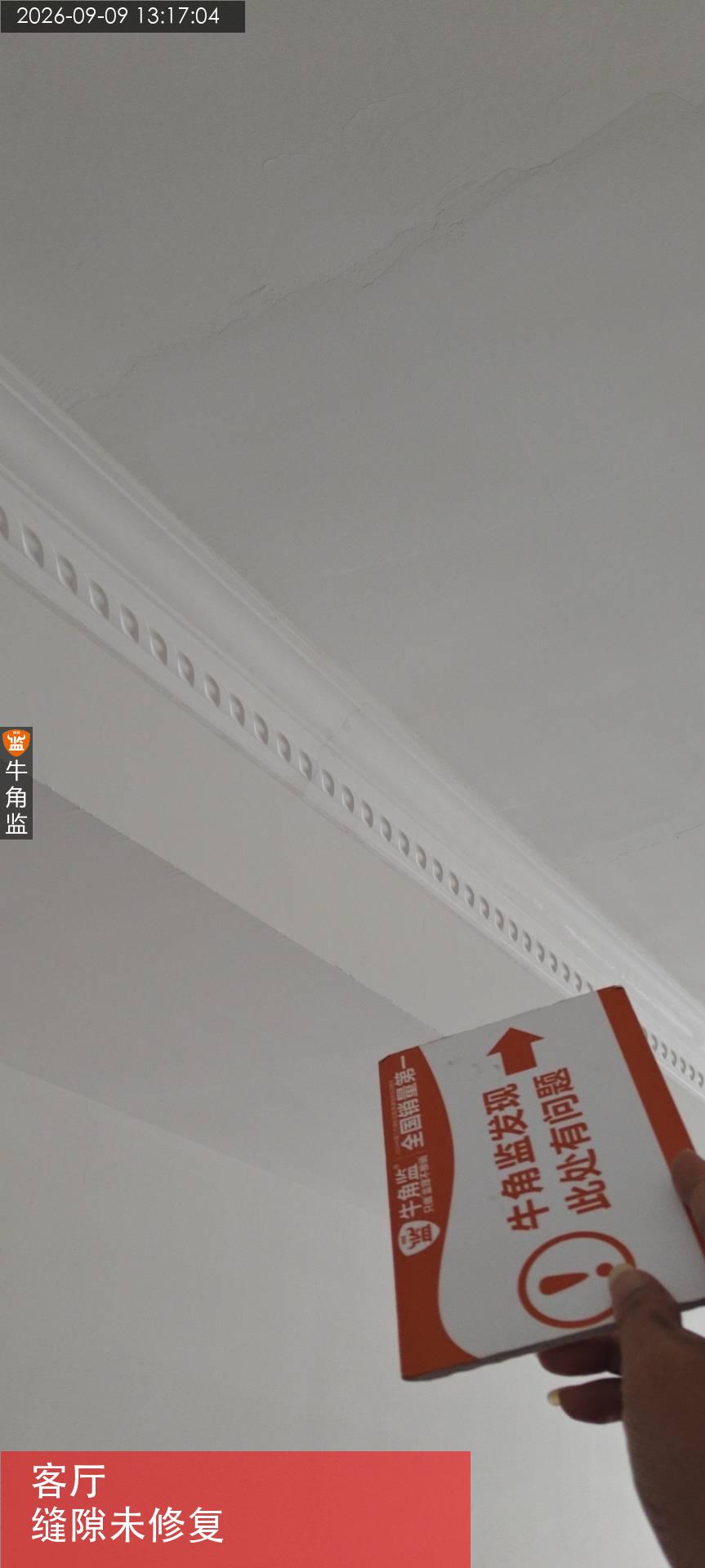

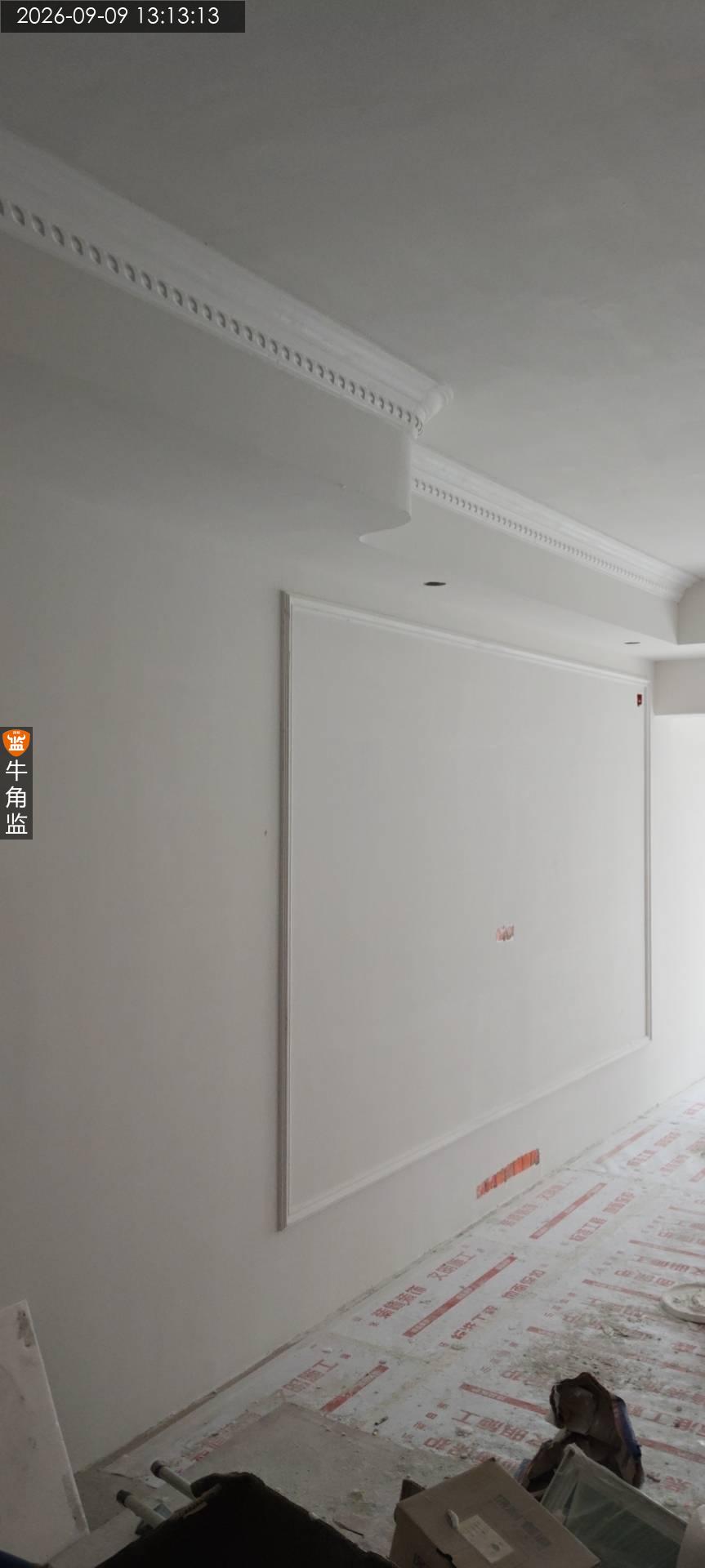

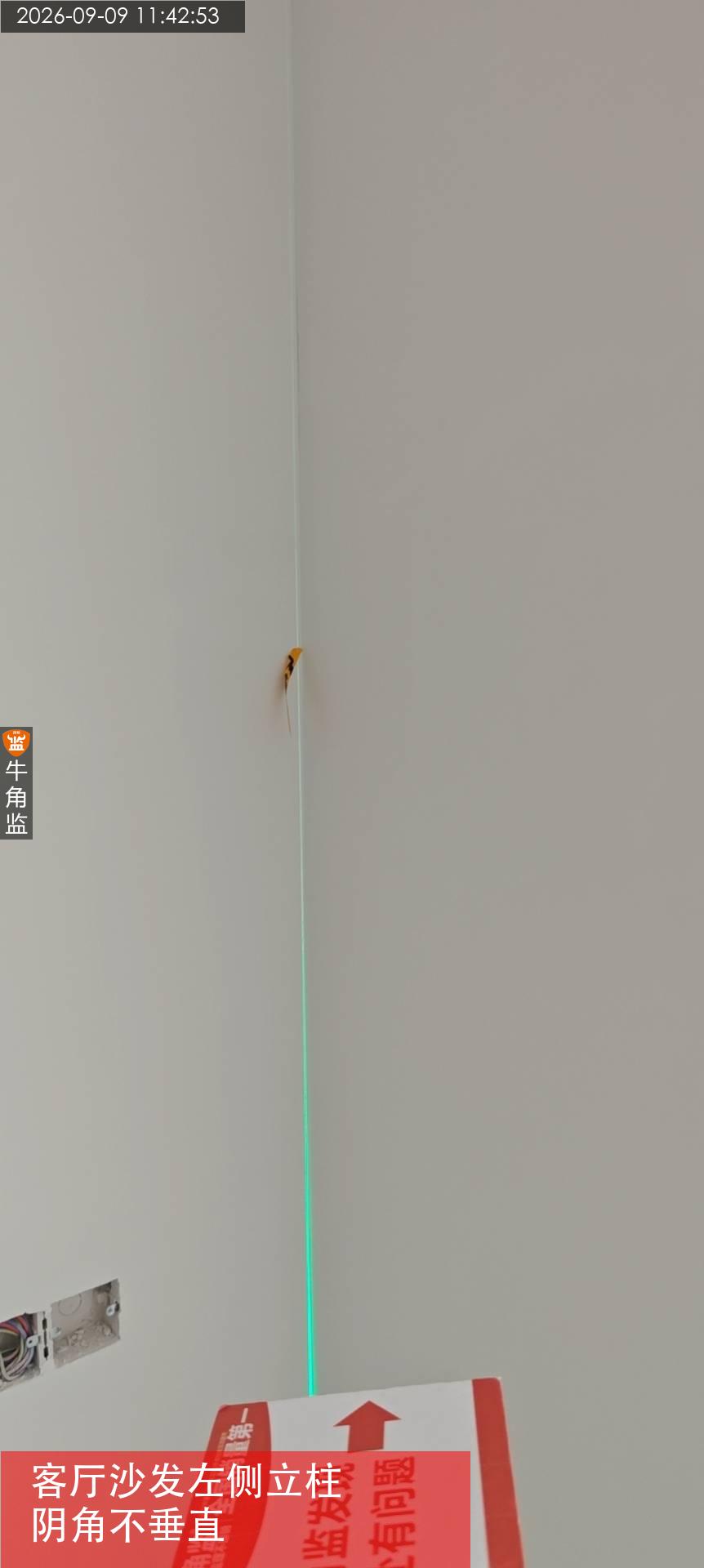

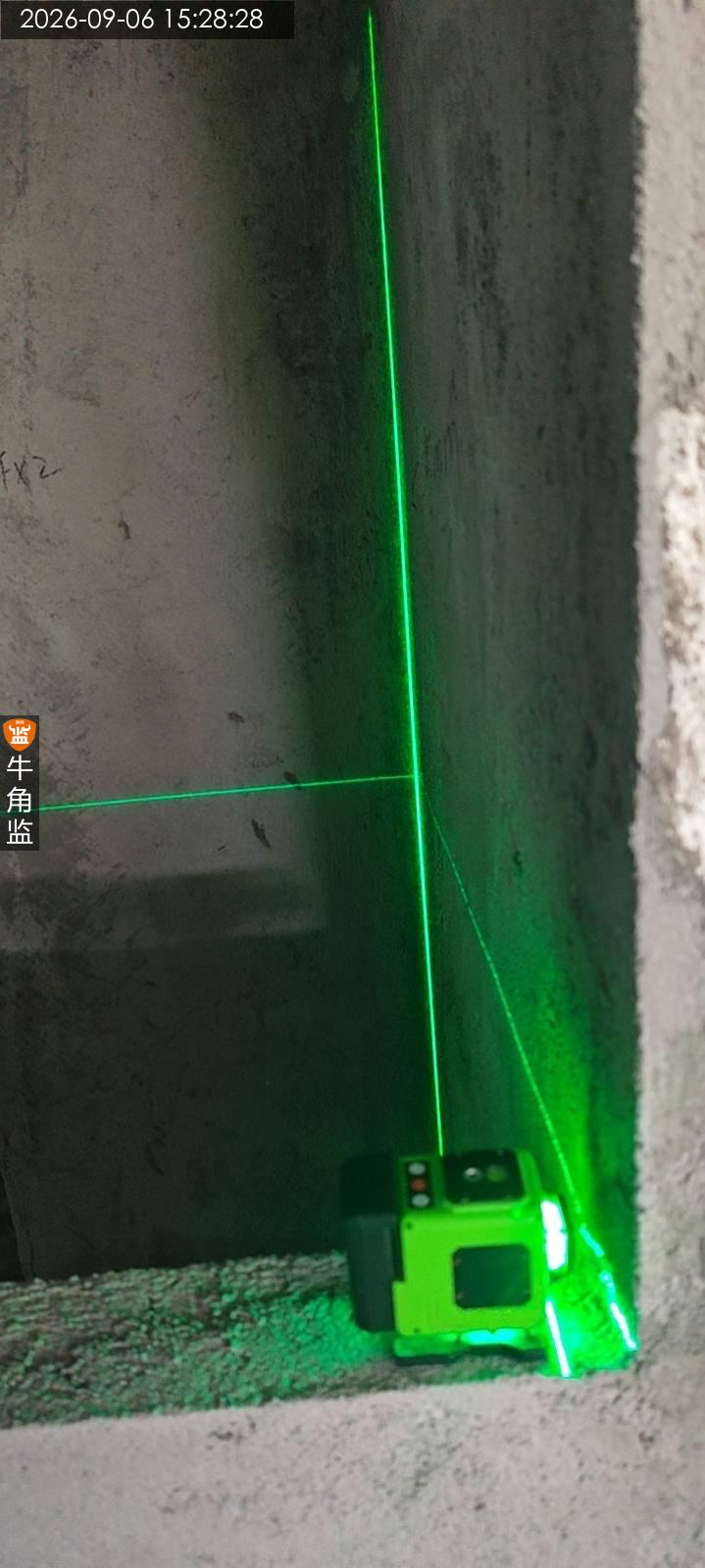

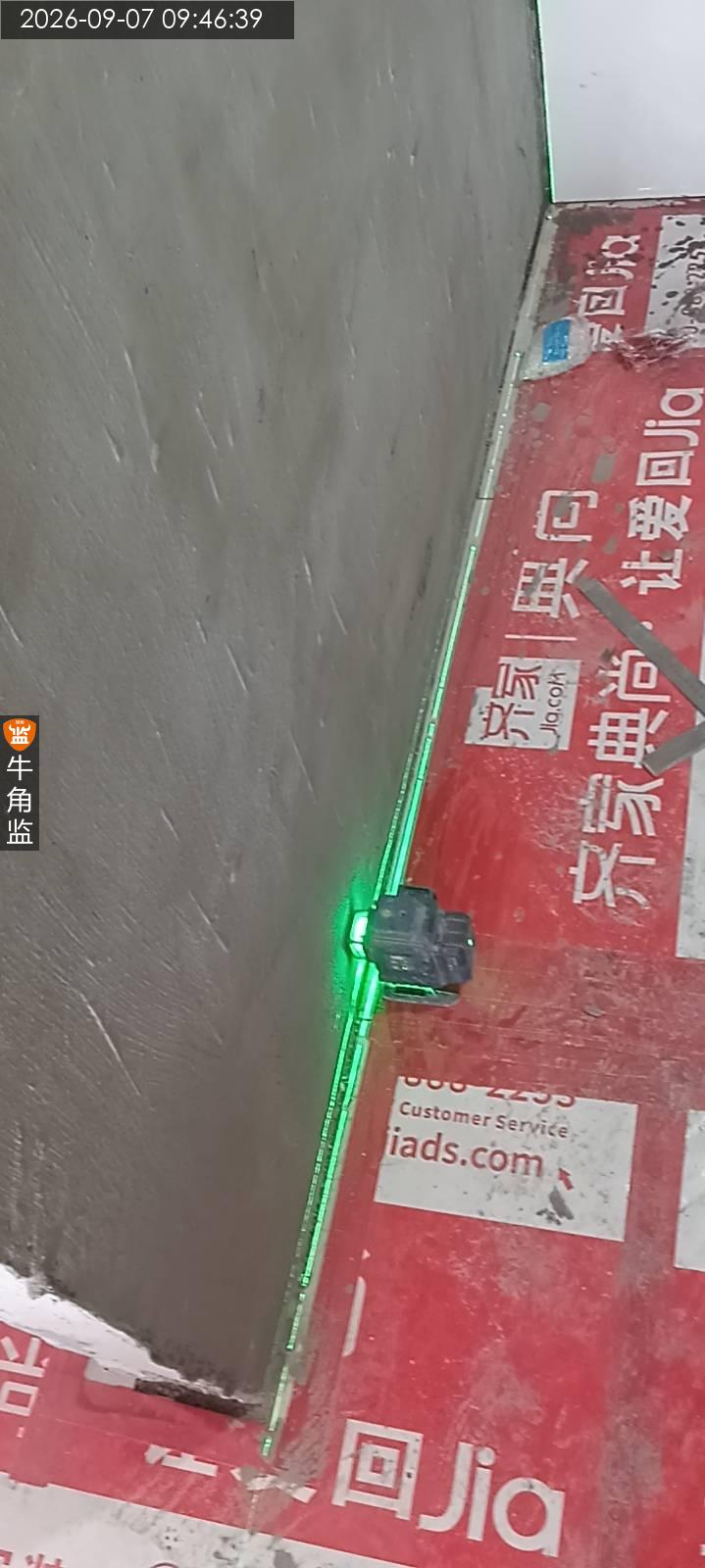

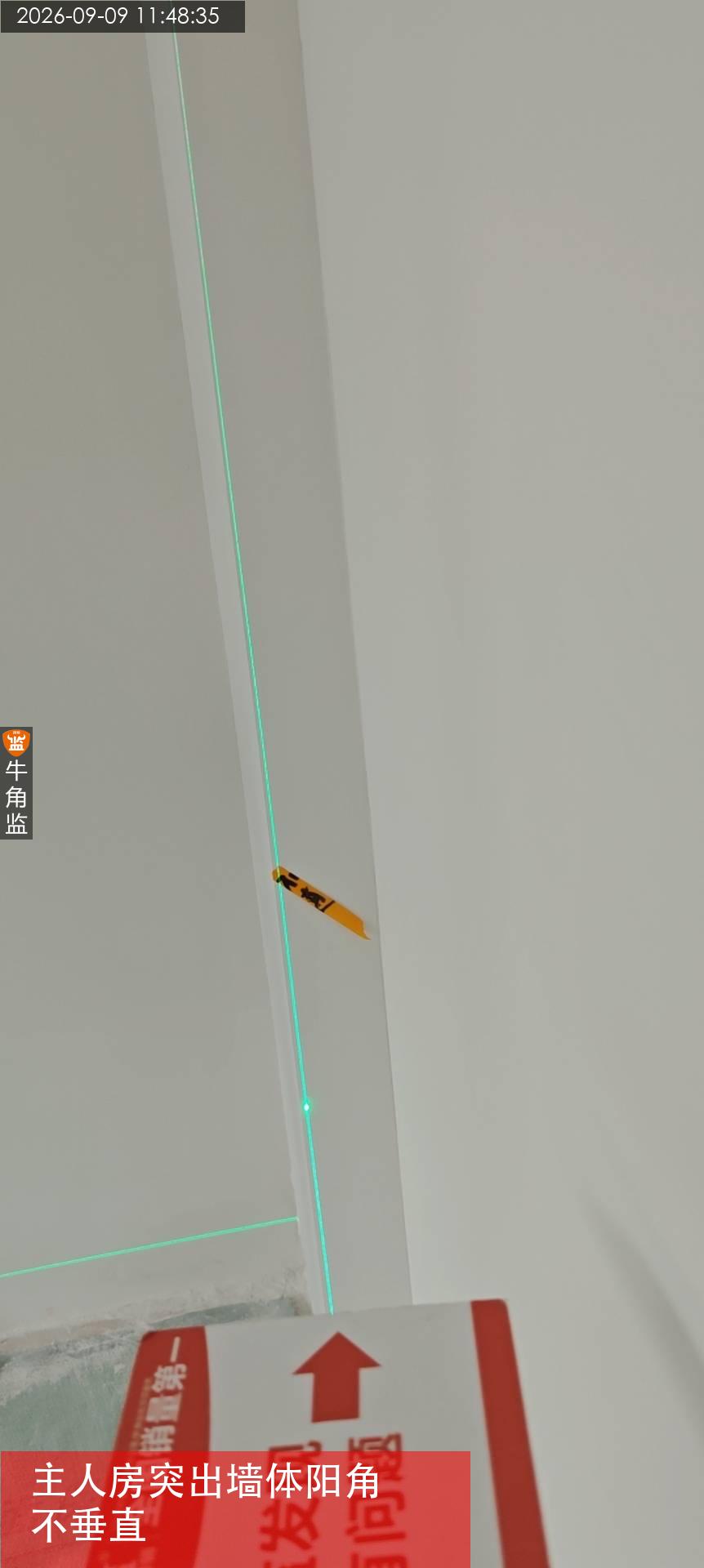

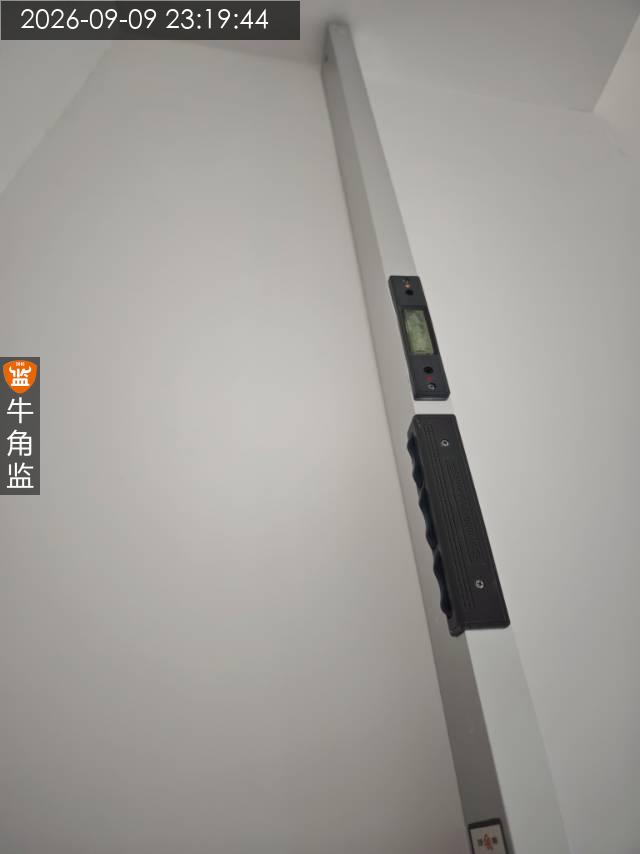

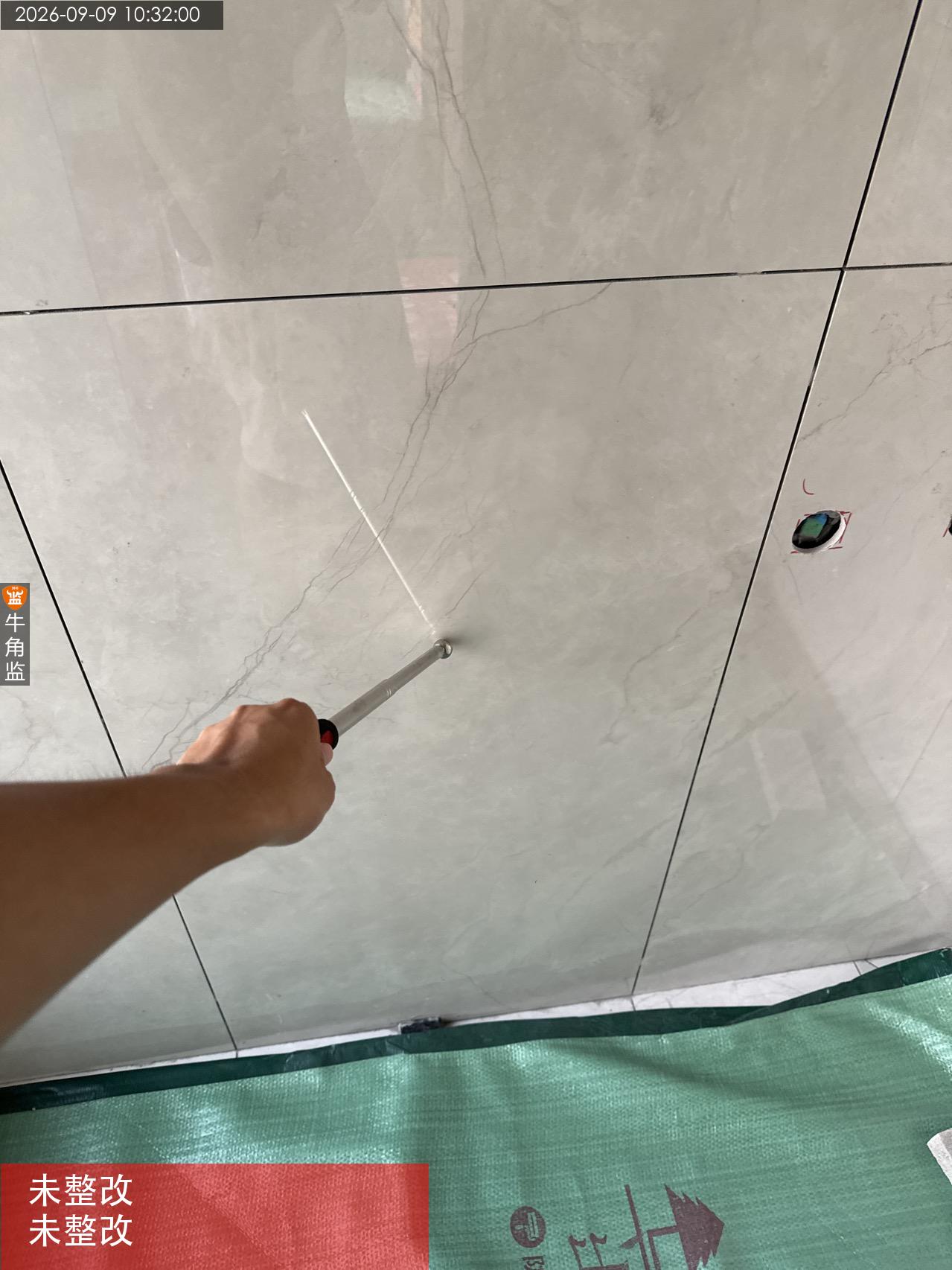

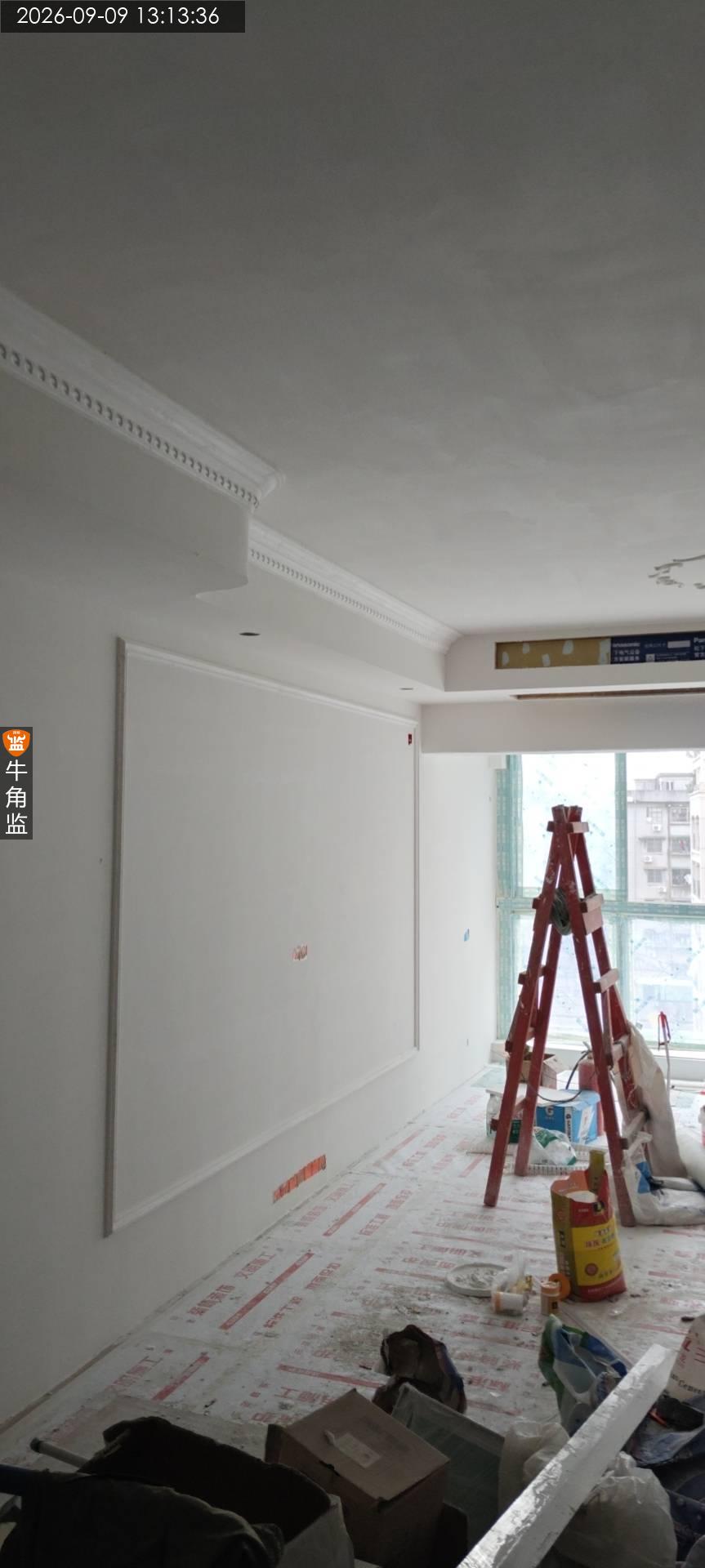

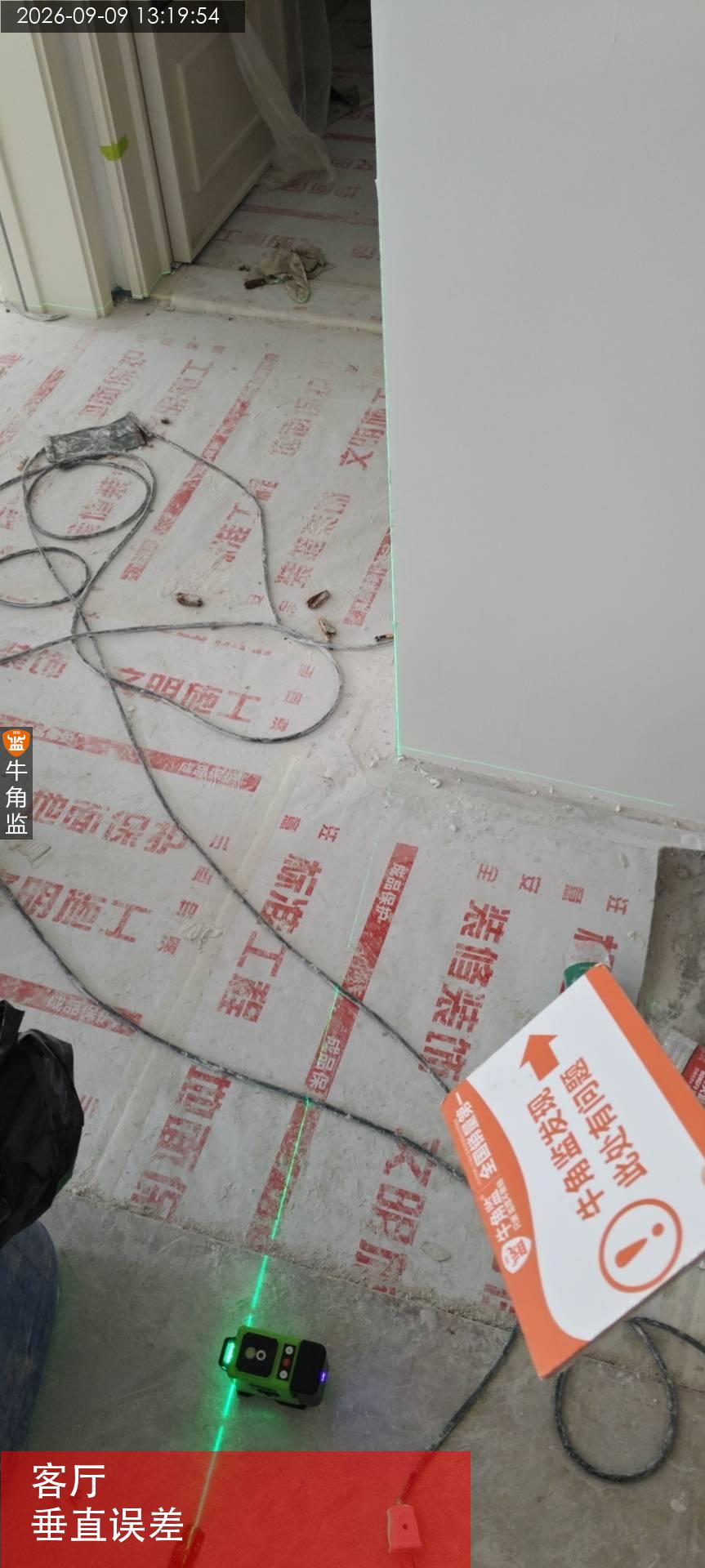

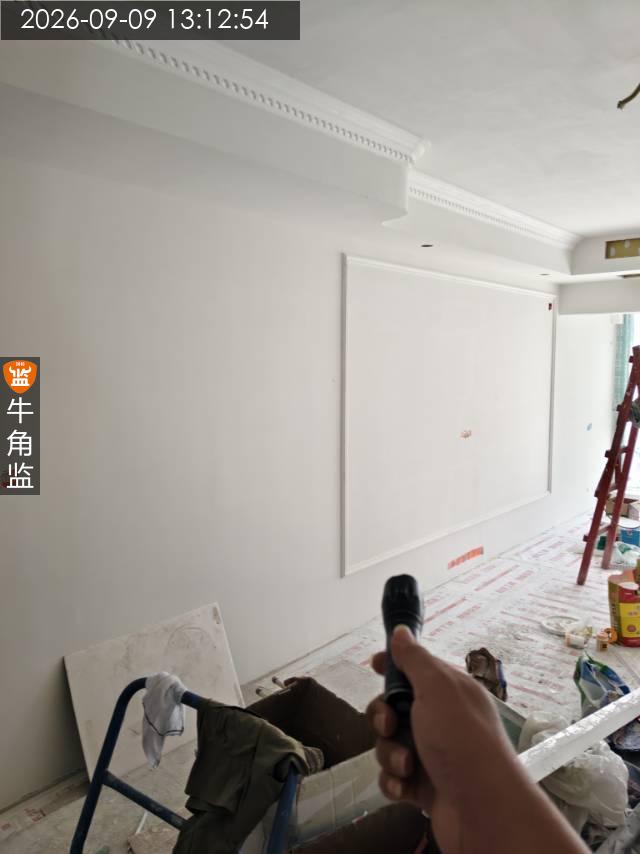

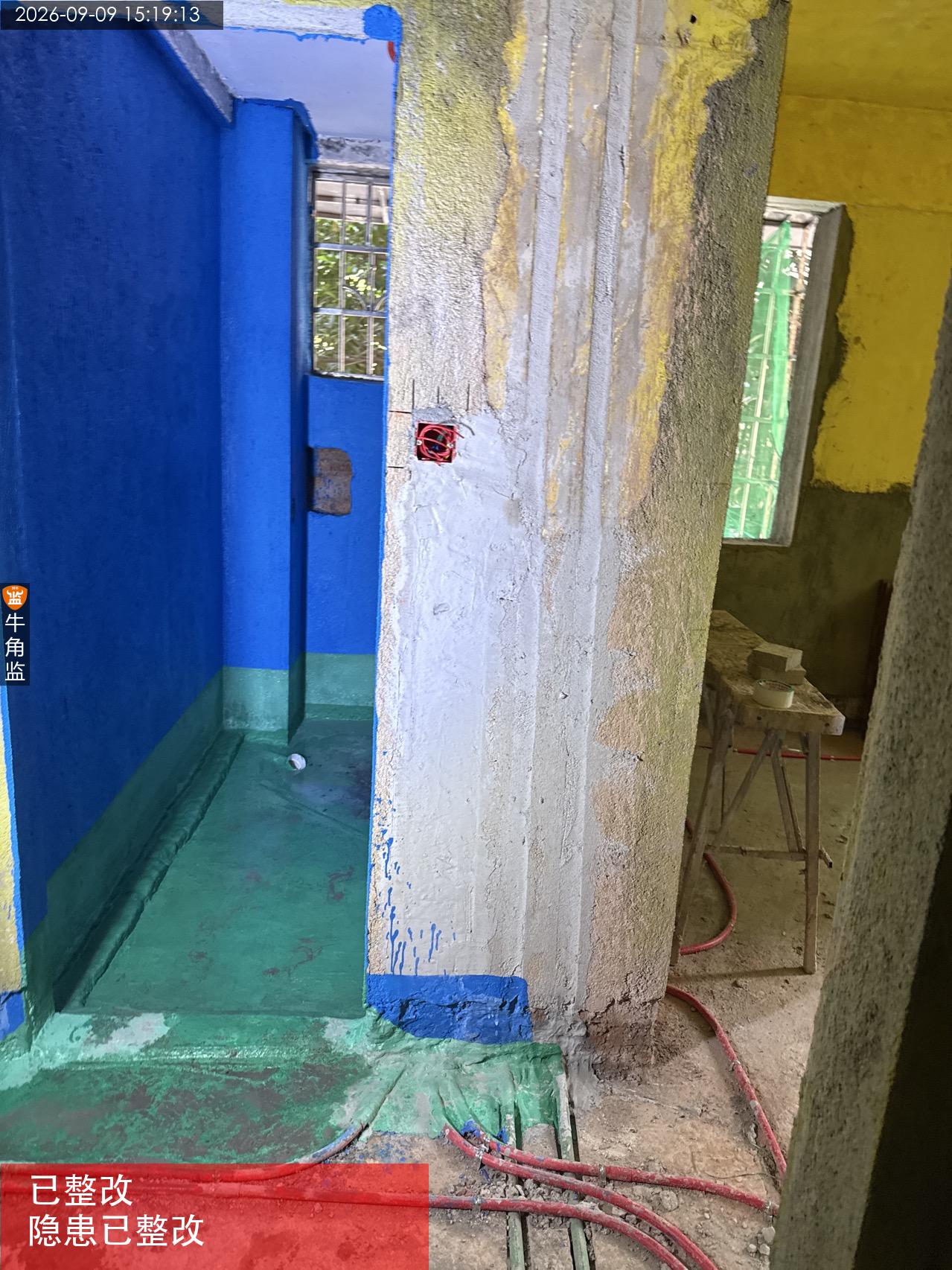

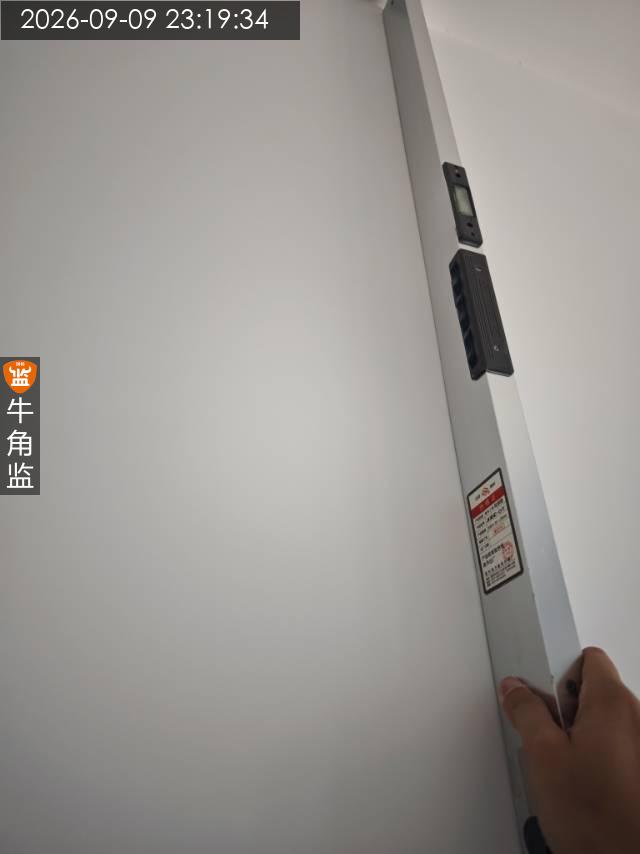

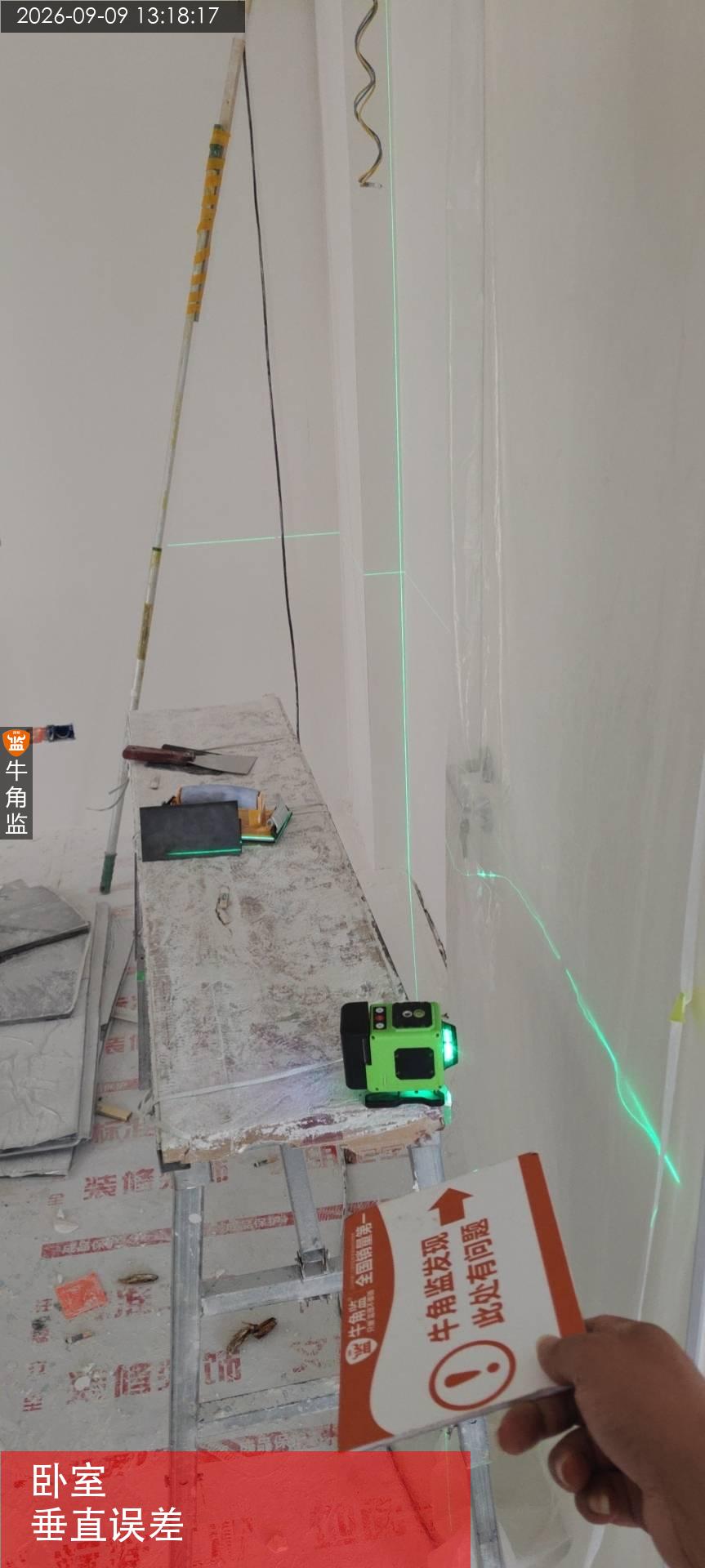

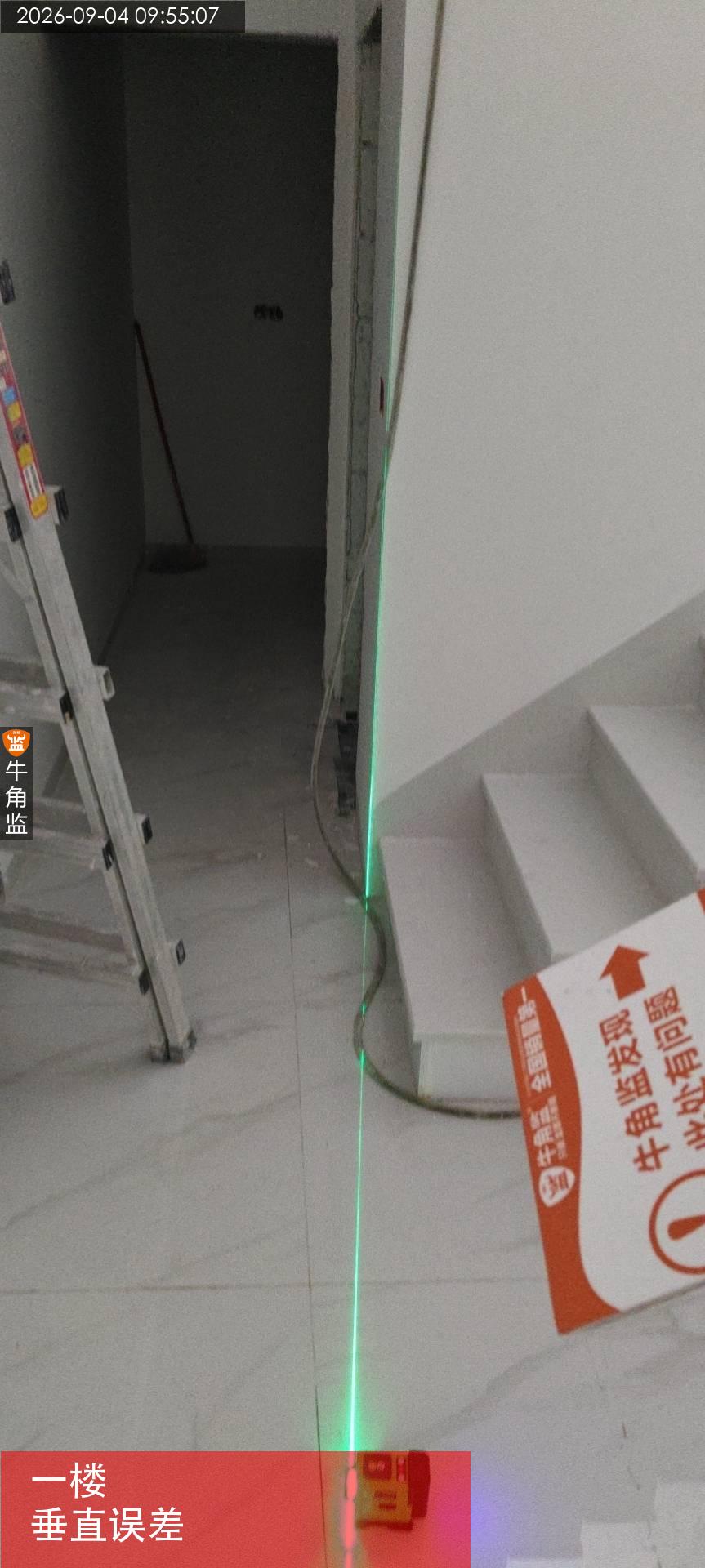

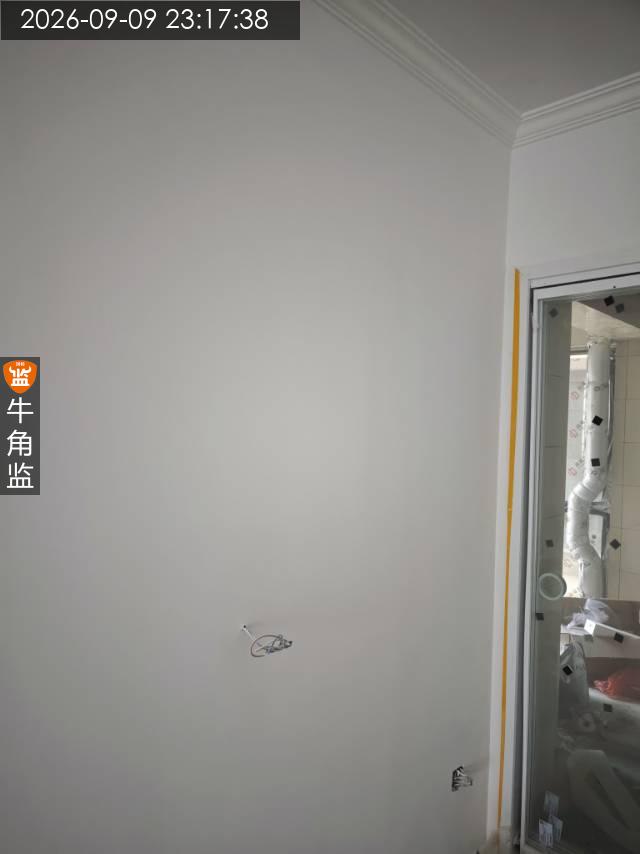

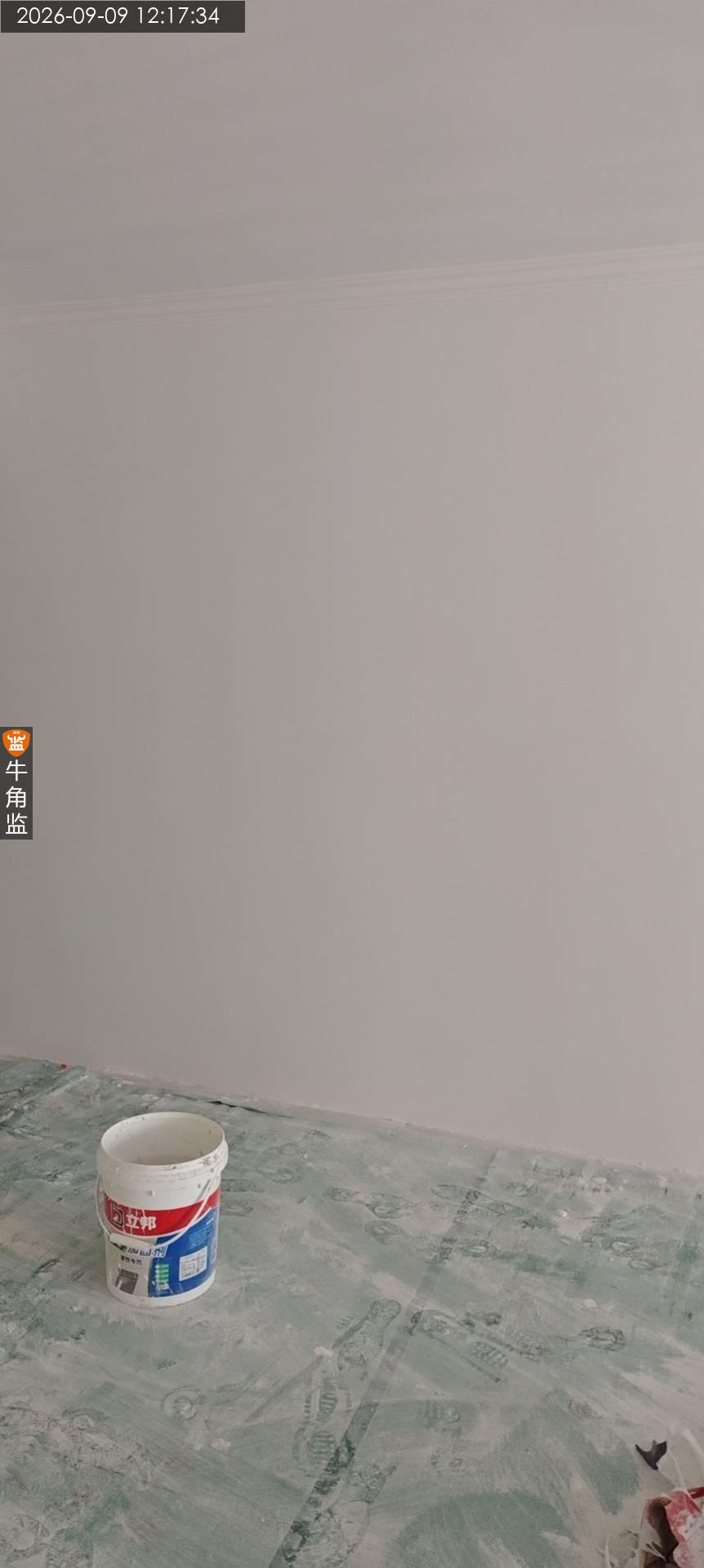

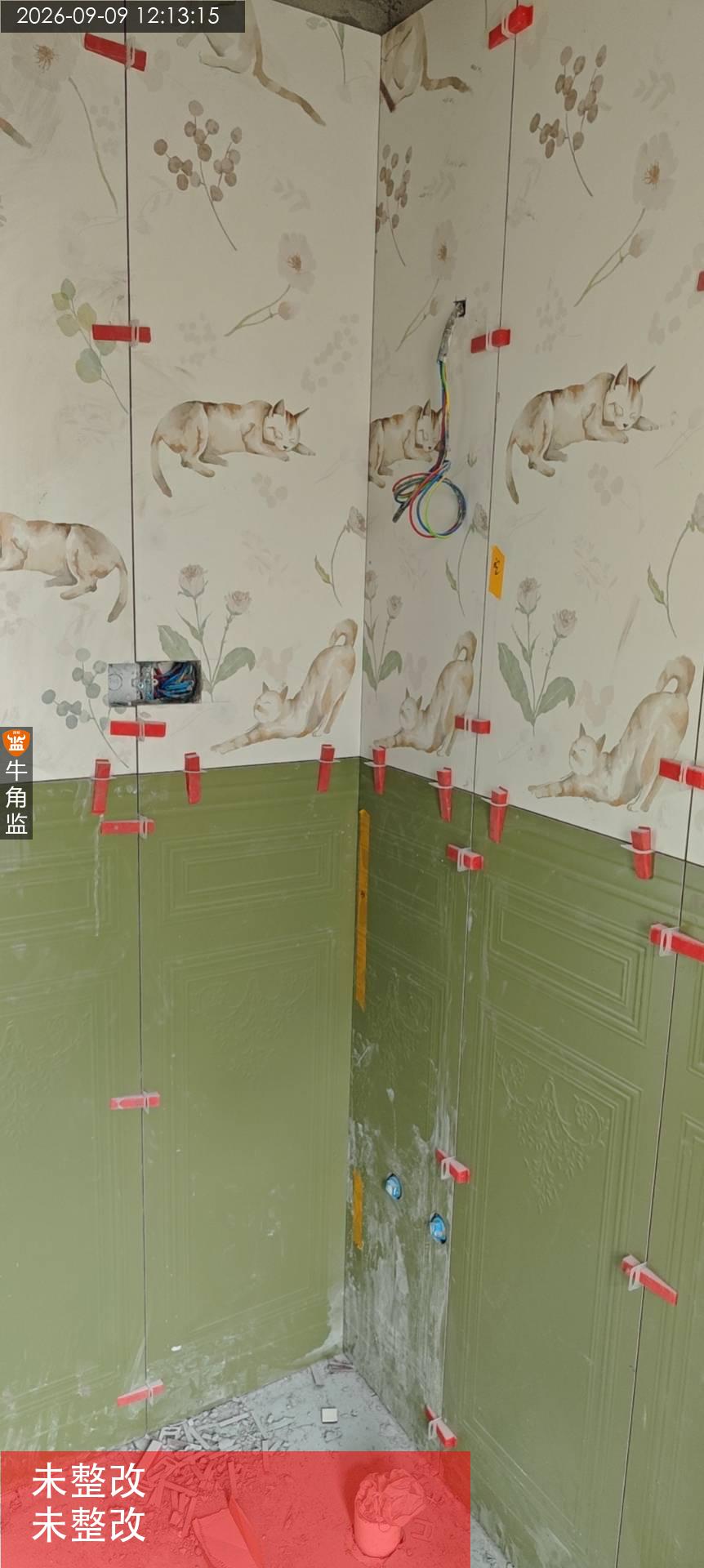

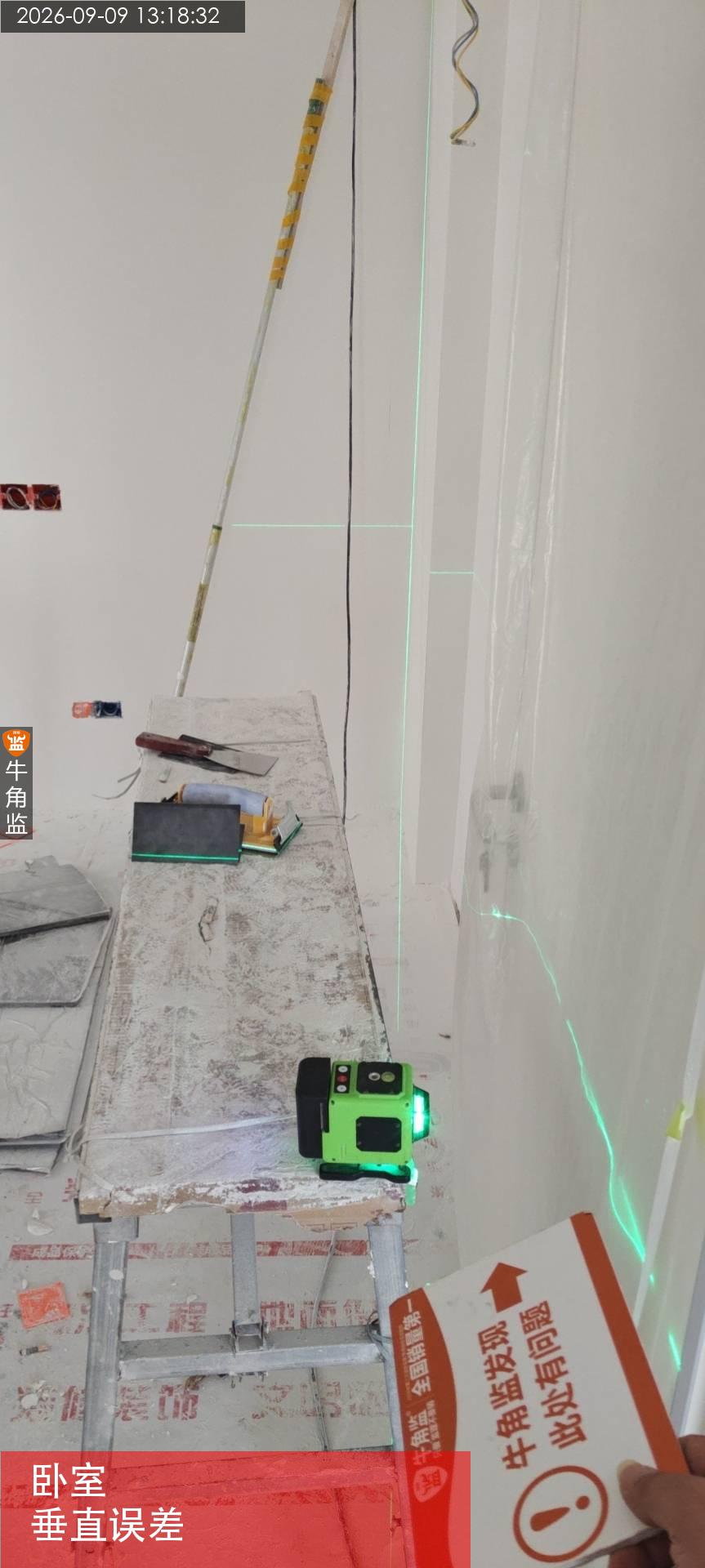

本次扇灰施工检查发现如下问题: 1、现场发现入户门左侧墙体阴角,主人房突出的墙体阳角,客厅沙发左侧立柱阴角等区域墙体不垂直;整改建议:后续请施工方对其区域的墙体阴阳角进行重点修补(现场已经贴了标识纸。) 2、现场发现客厅阳台圆弧门洞右侧弧度有明显不圆滑;整改建议:后续请施工方对其区域的弧度进行打磨修补处理 3、现场发现儿童房的插座批完腻子之后发现有阻挡现象;整改建议:后续请施工方对其插座进行检查,若有阻挡请及时整改 总结: 上次检查的两个卫生间的墙面砖有空鼓问题目前未进行整改,请施工方落实整改时间。 本次使用了两米球尺对现场的扇灰墙面进行检查,平整度符合验收标准。 后续建议: 1、油漆涂刷前注意清理干净墙面灰尘。 2、油漆涂刷严格按照厂家指导进行施工。 3、底漆干透以后在进行后续油漆涂刷。 4、确保基层平整、干净、干燥、坚固,无裂缝、空鼓等问题。 5、使用合适的涂刷工具,如刷子、滚筒等,并保持工具清洁。 6、仔细处理墙角、边缘等部位,确保涂刷到位。 7、注意不要过多通风。
2026-09-09

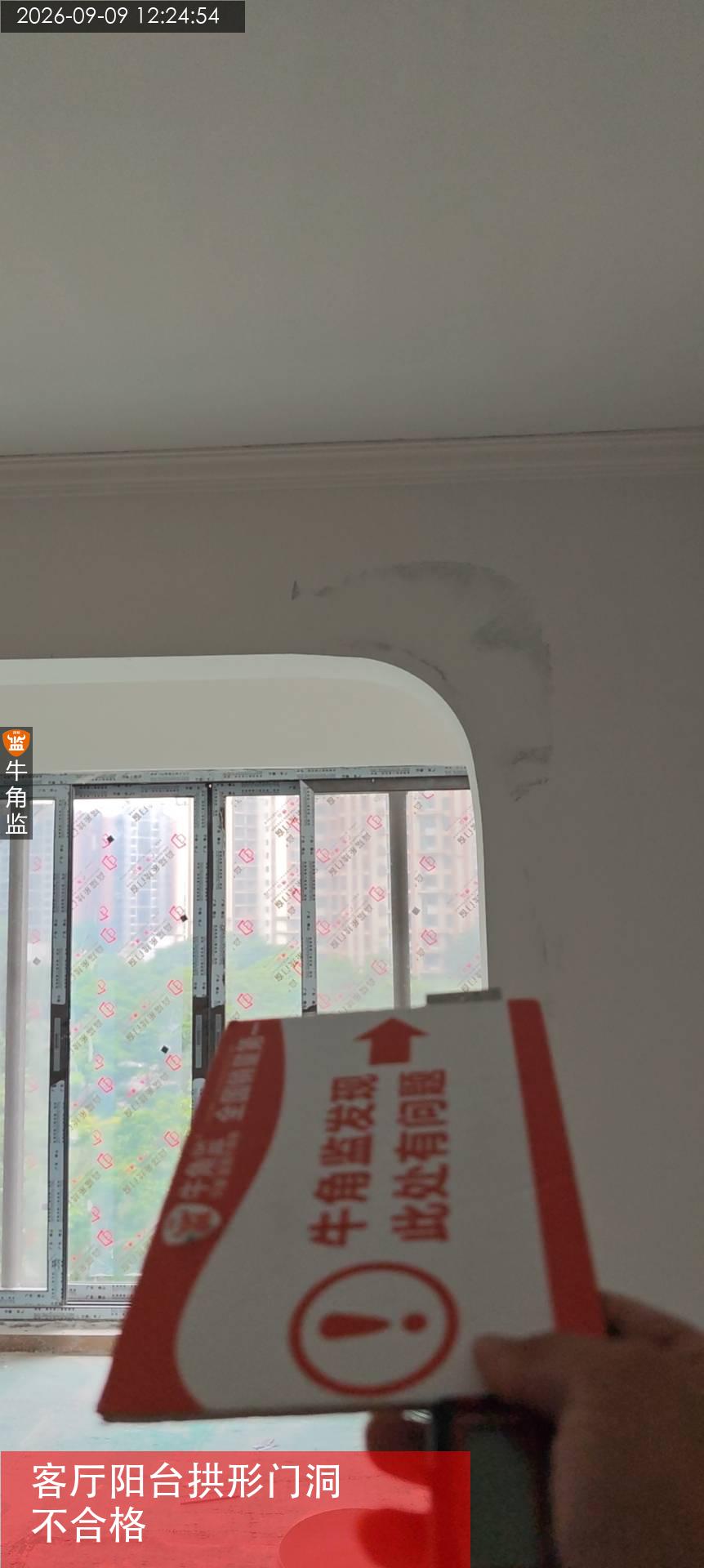

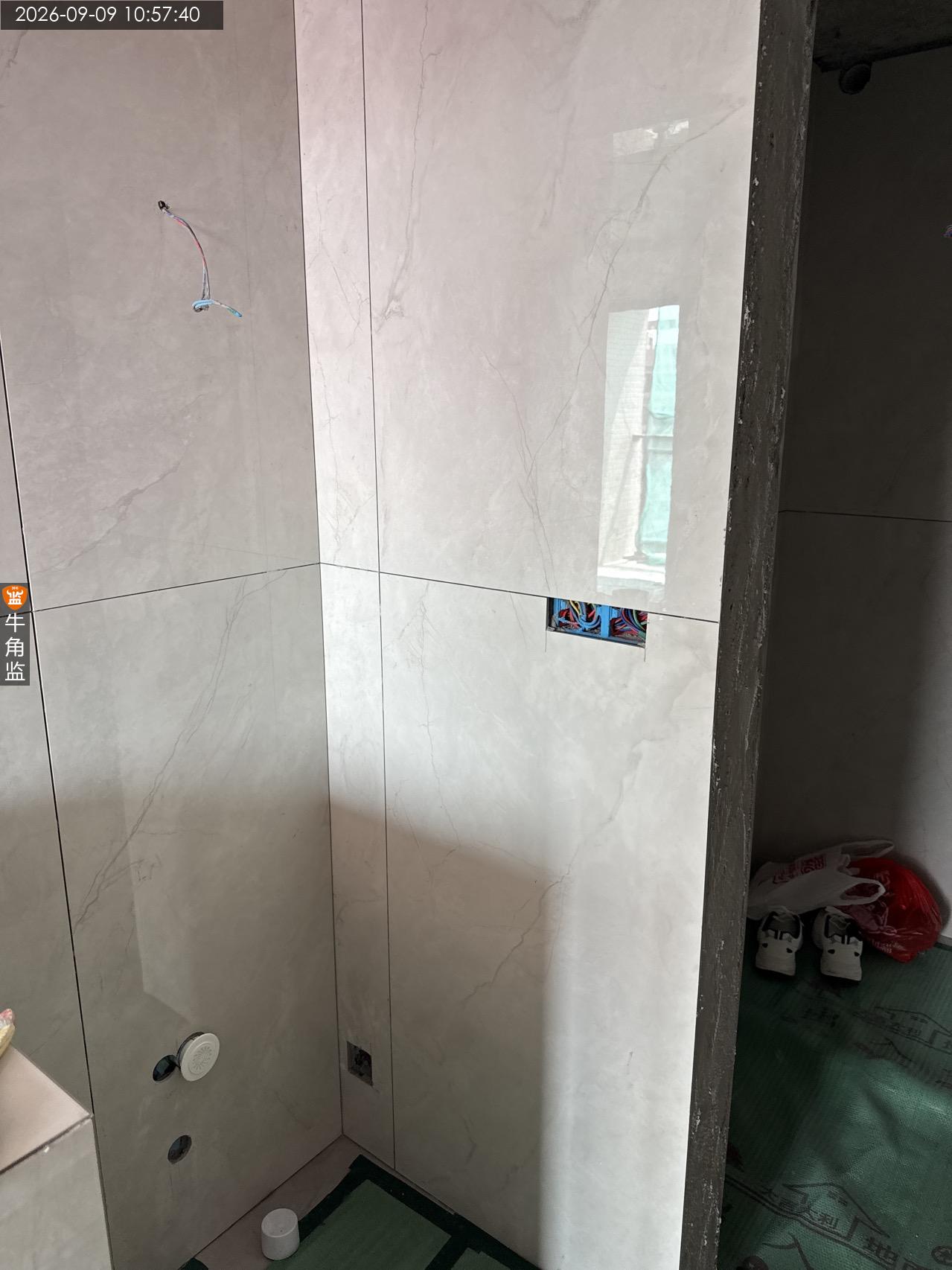

番禺区诺********0409
设 计 师:未知
施工队长:未知
工地面积:99.00㎡
装修总价:0.00
本次评价:C
本次评语:

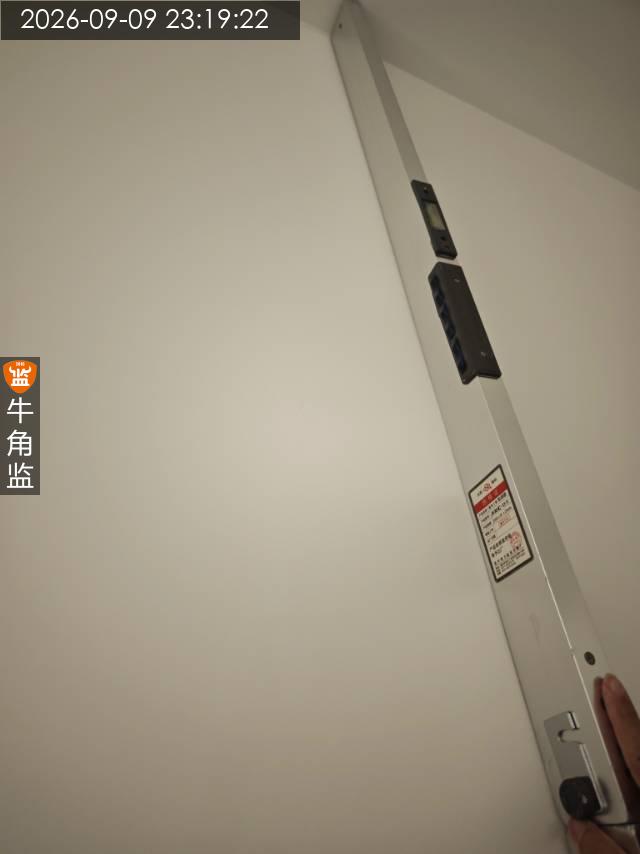

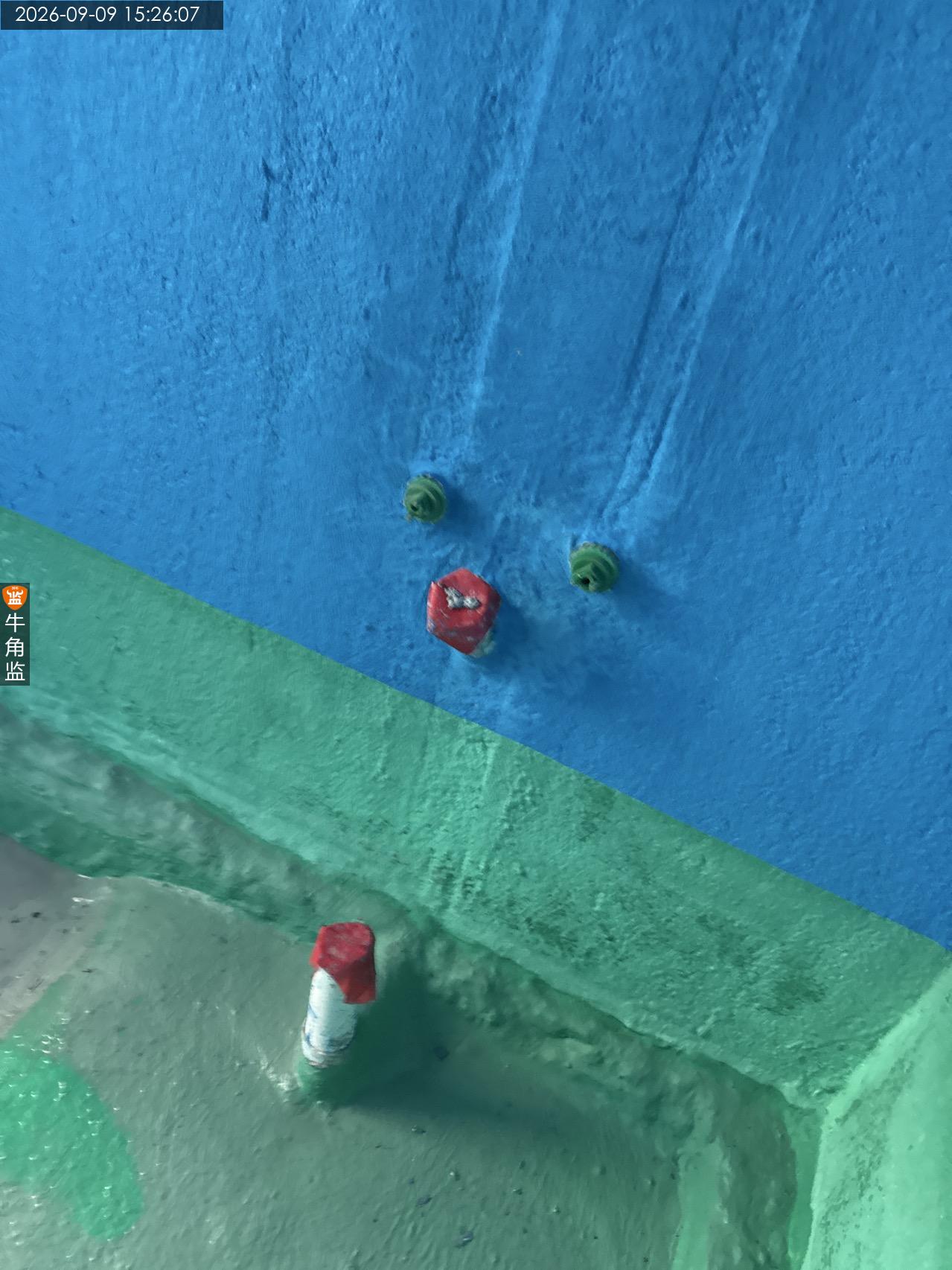

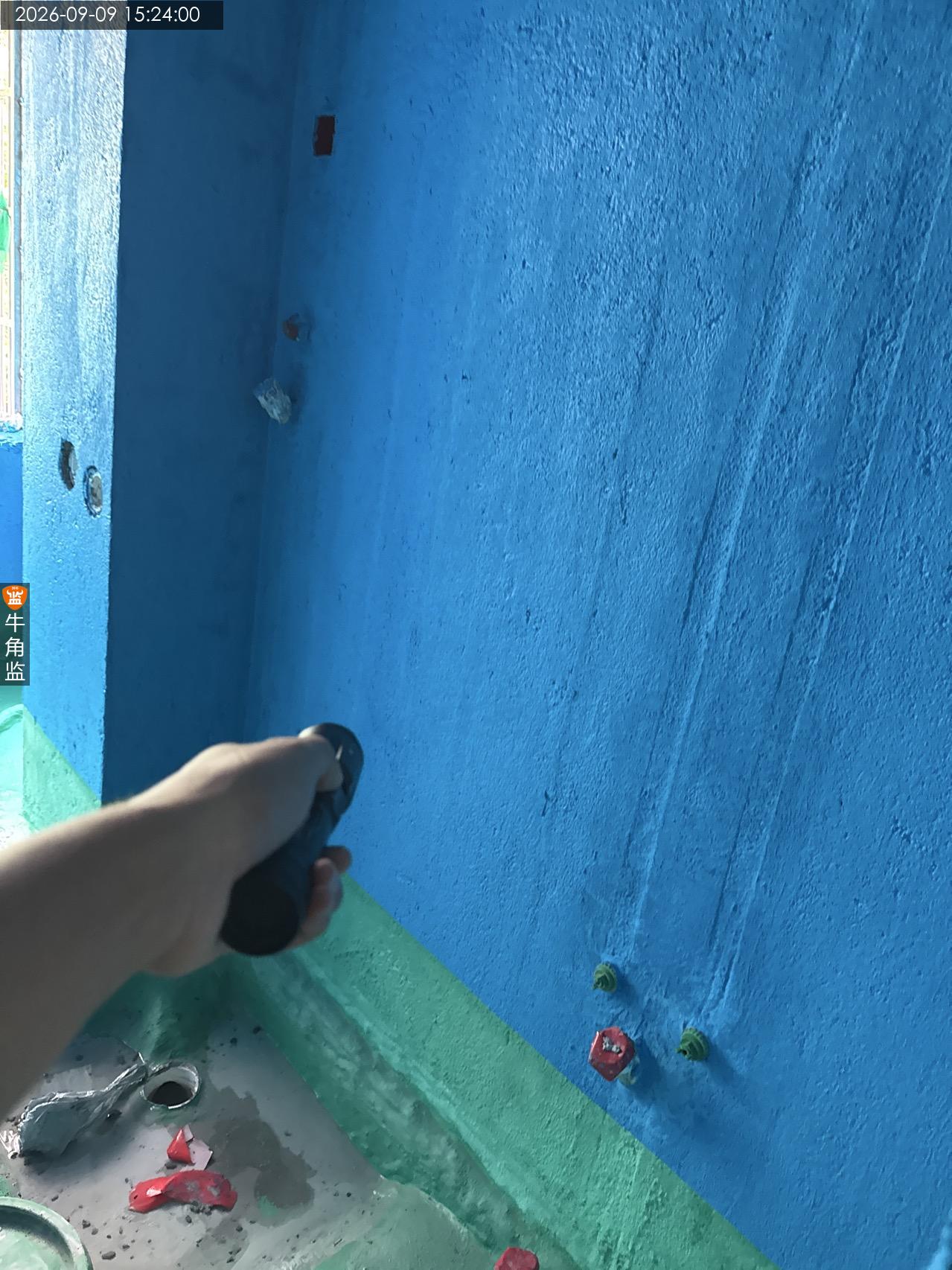

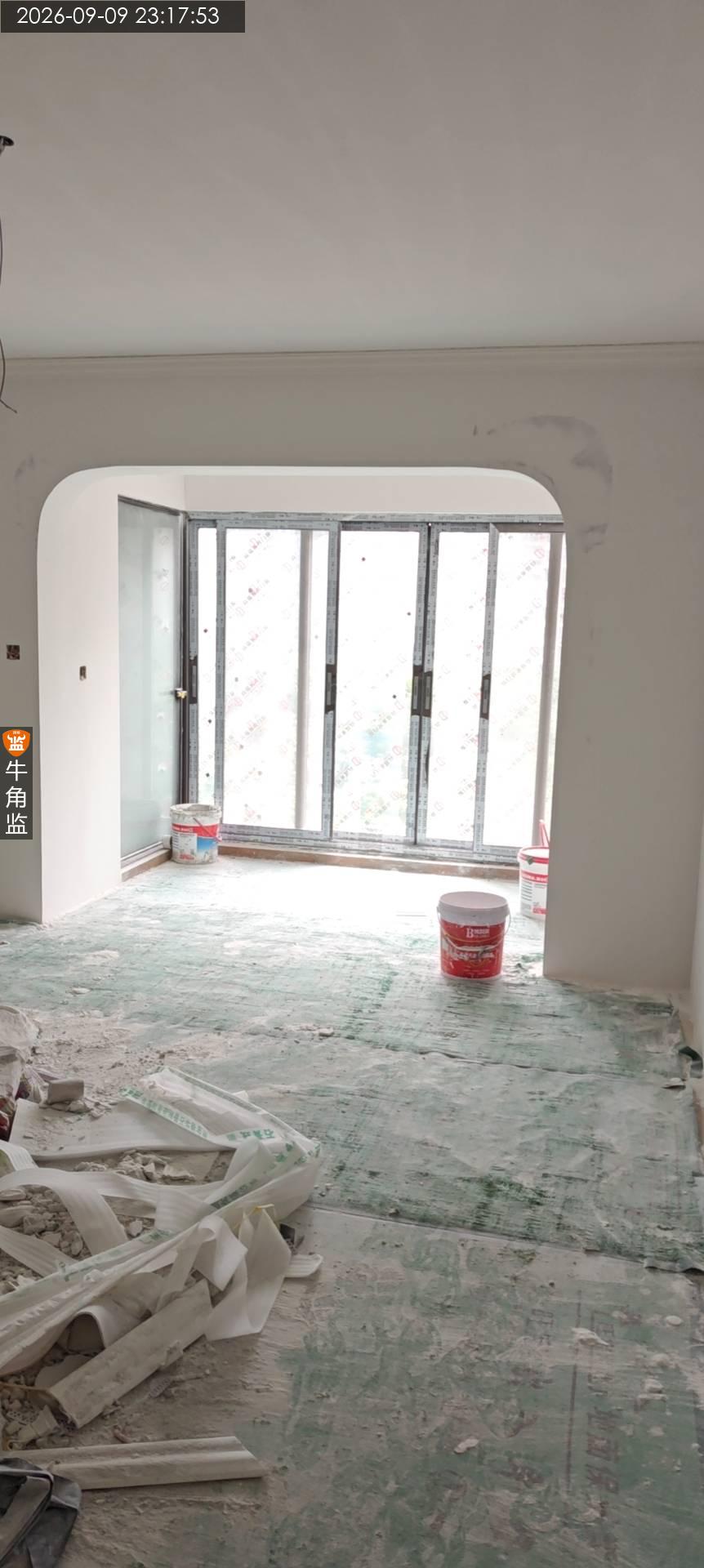

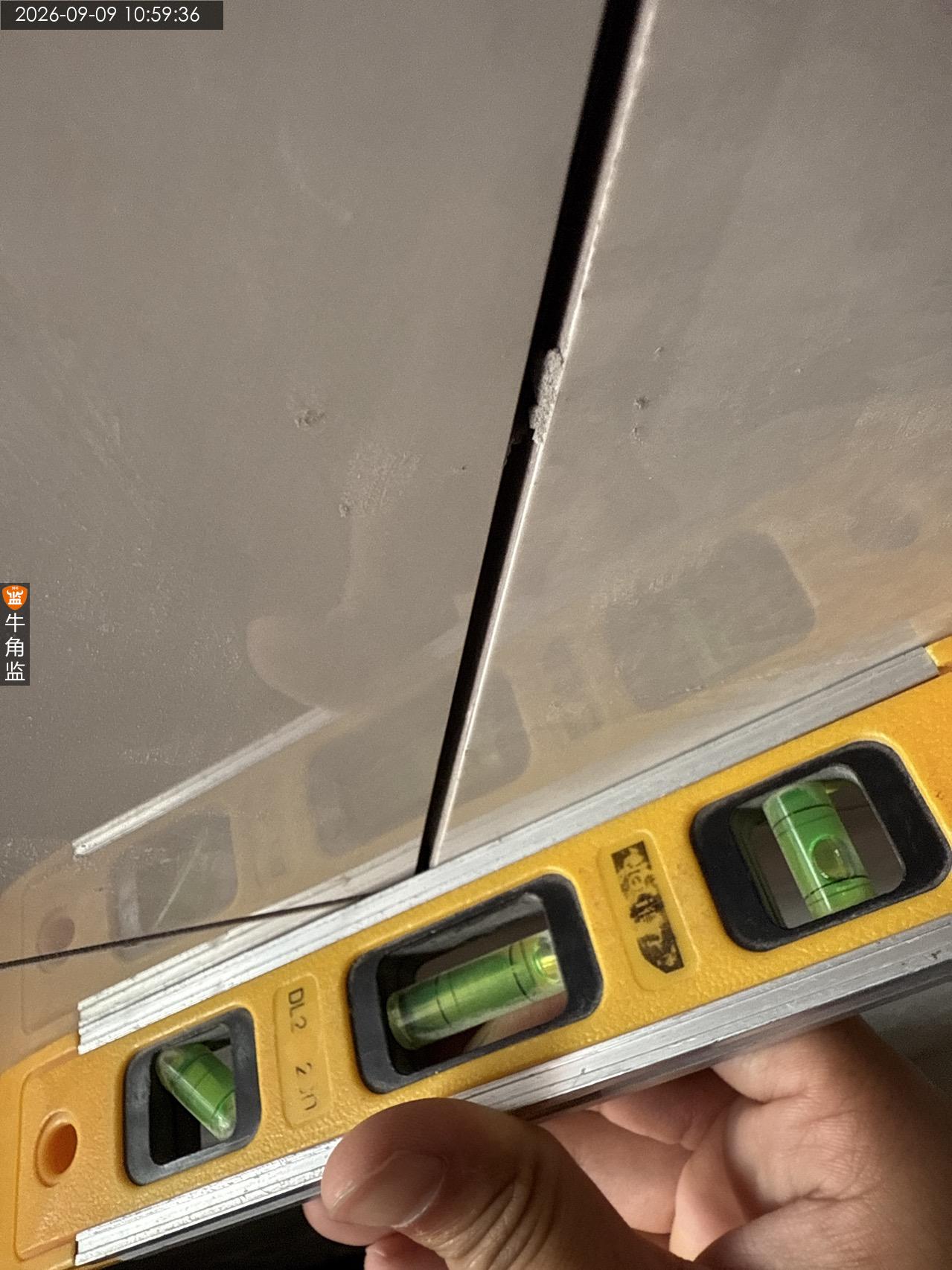

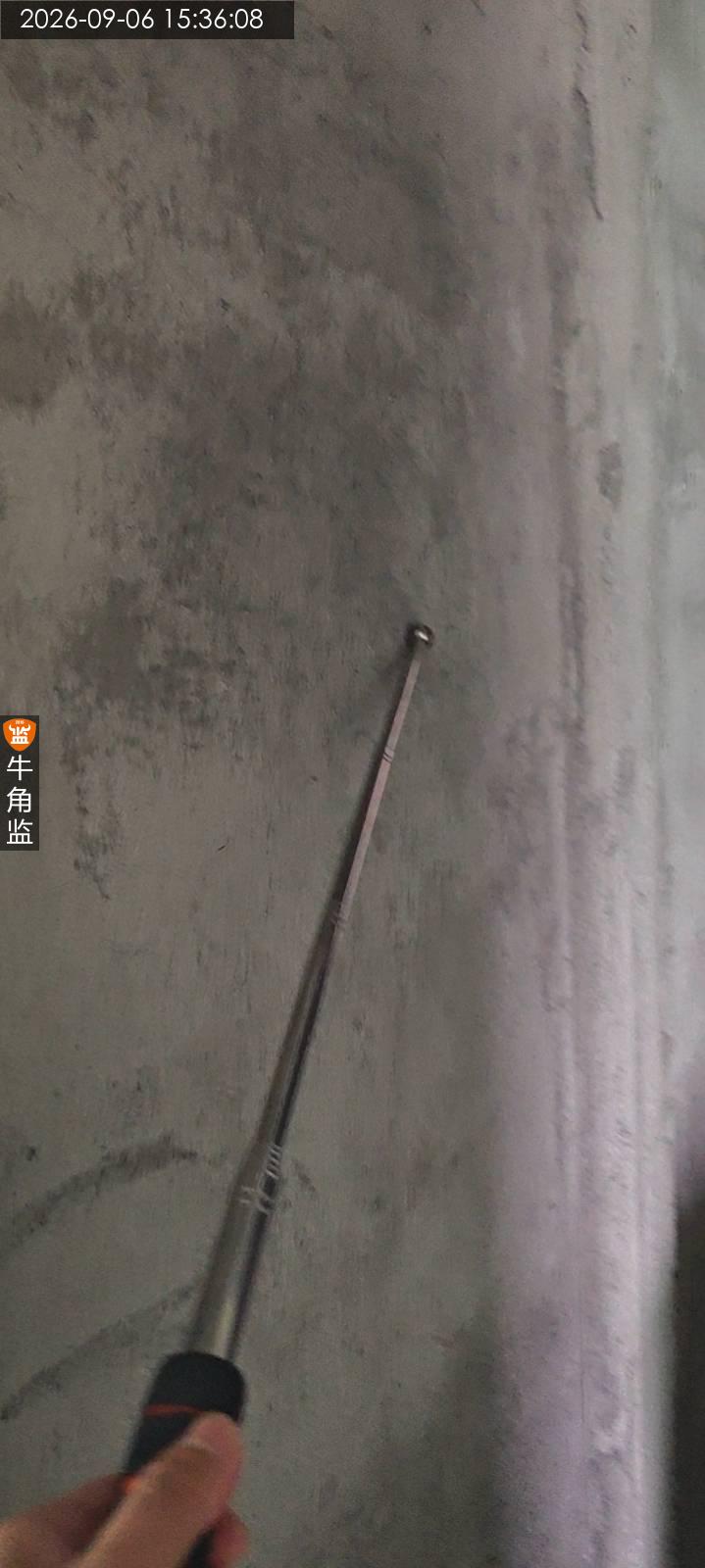

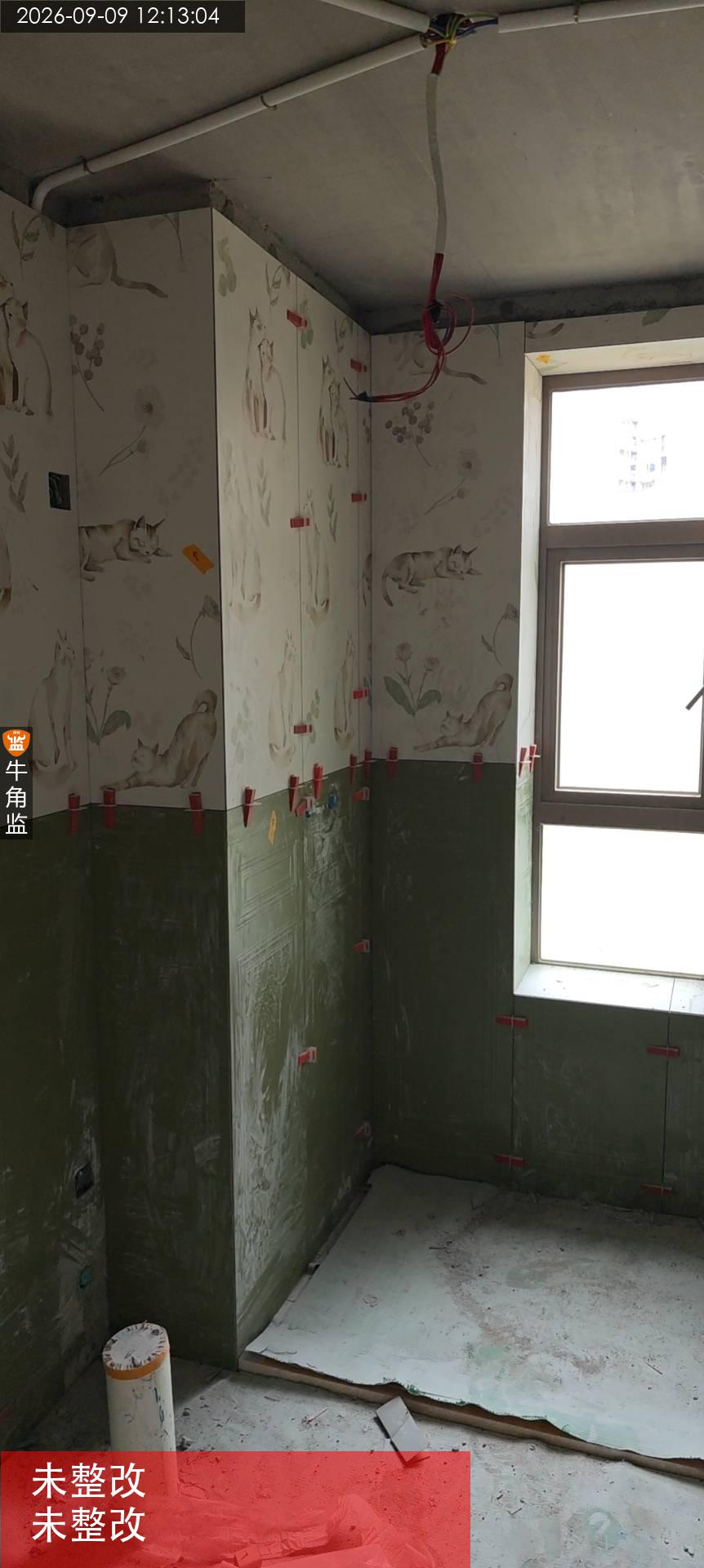

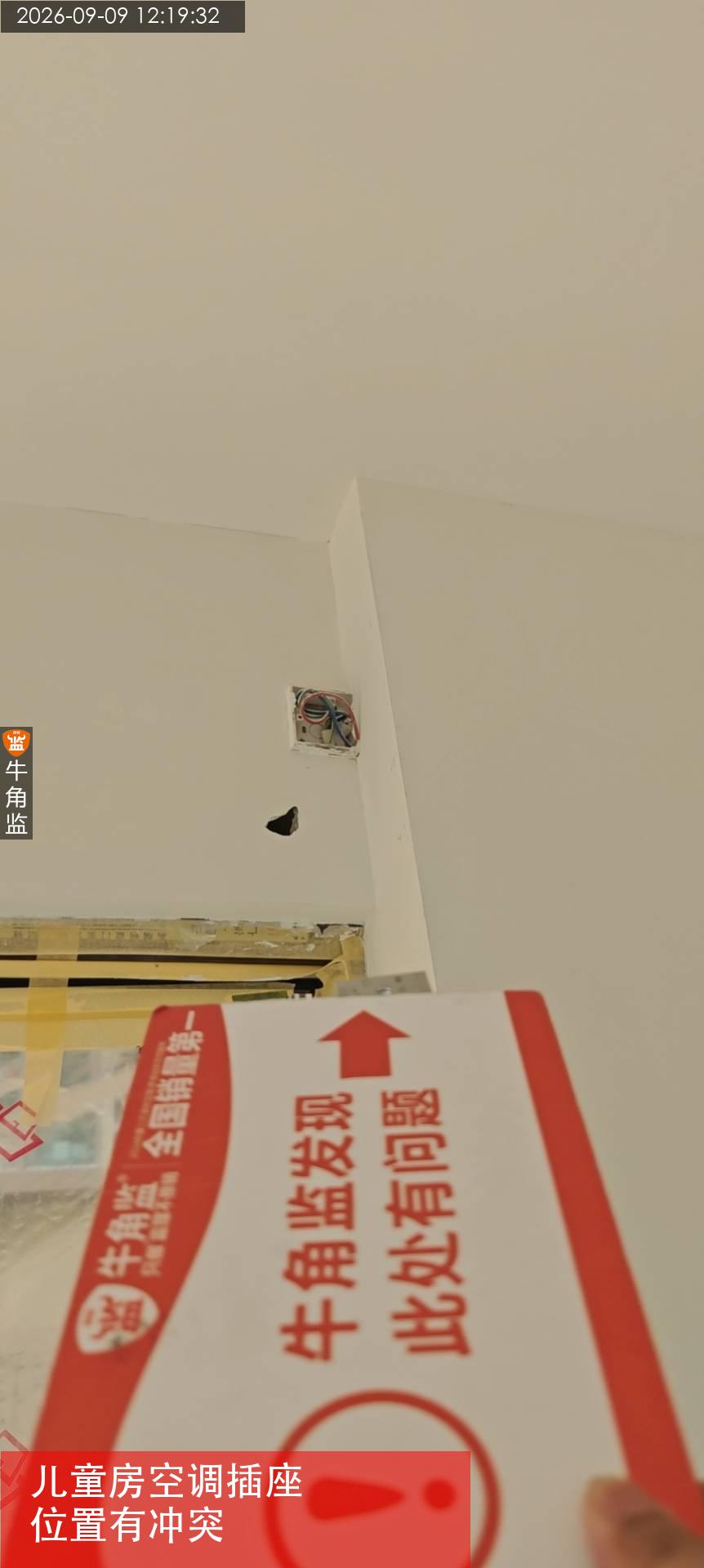

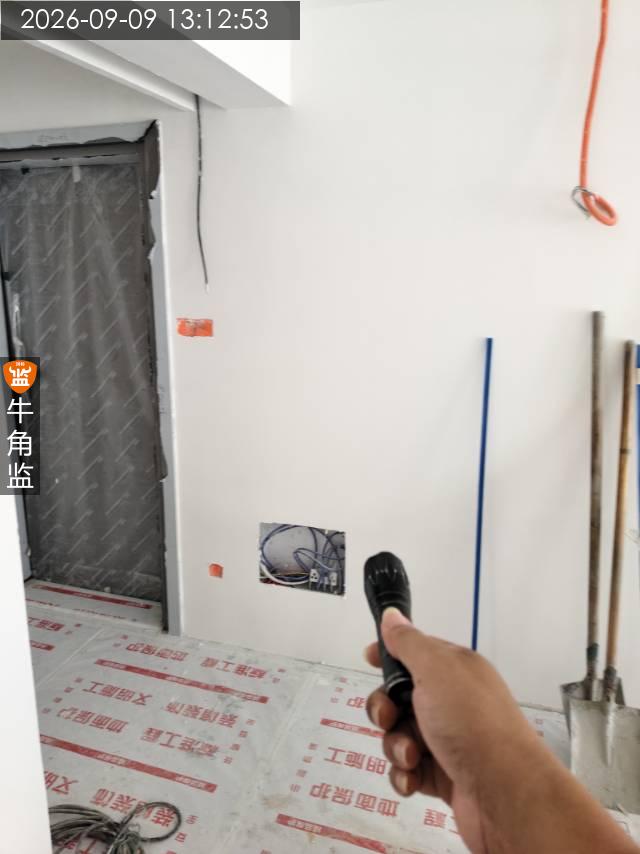

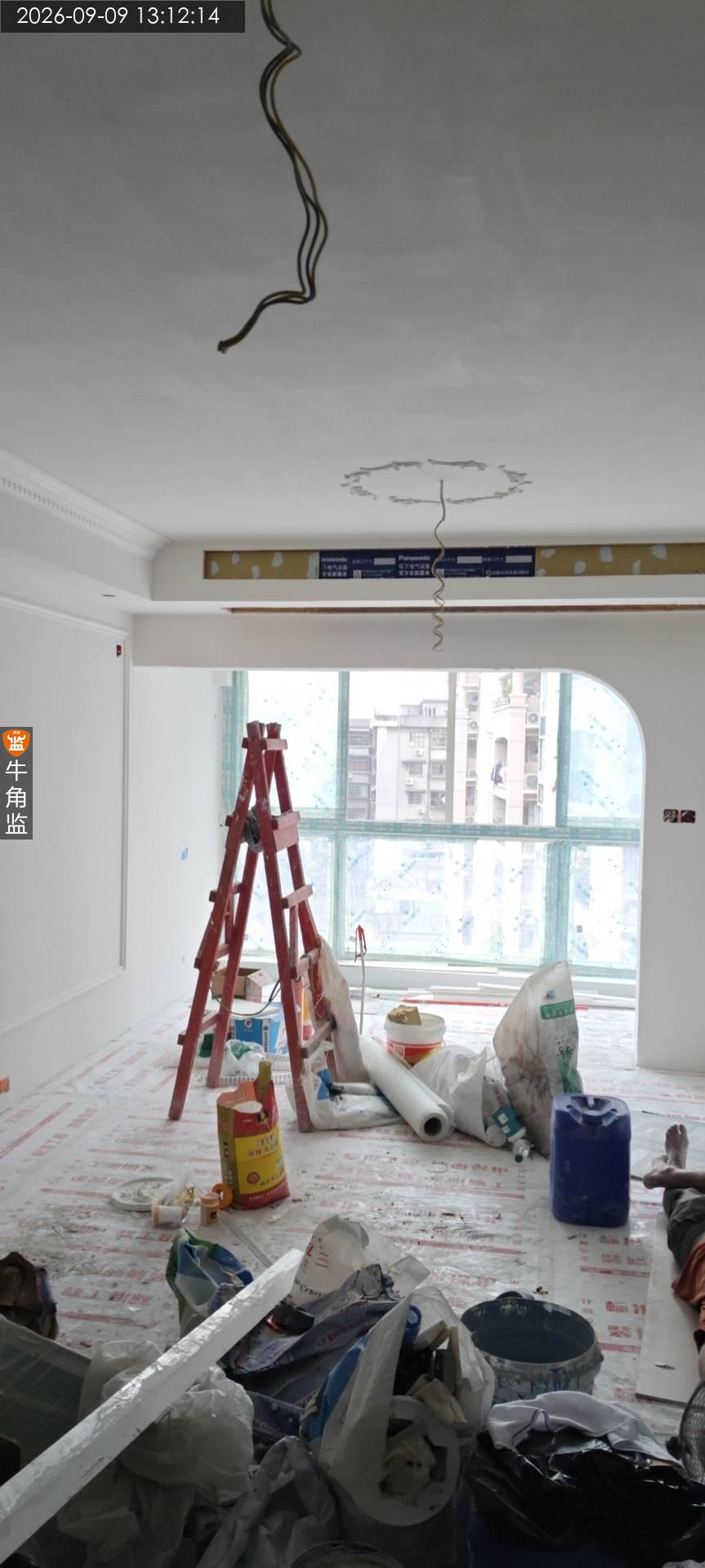

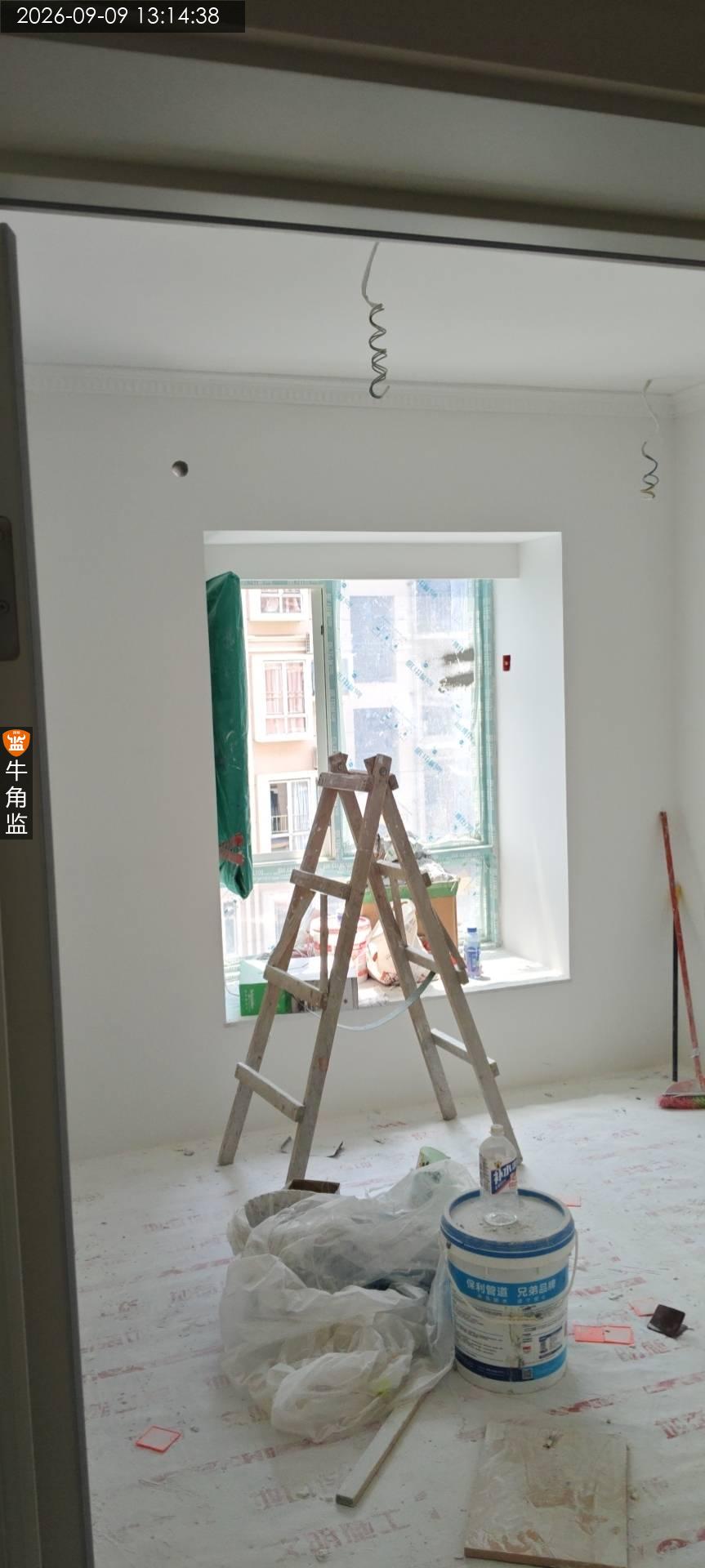

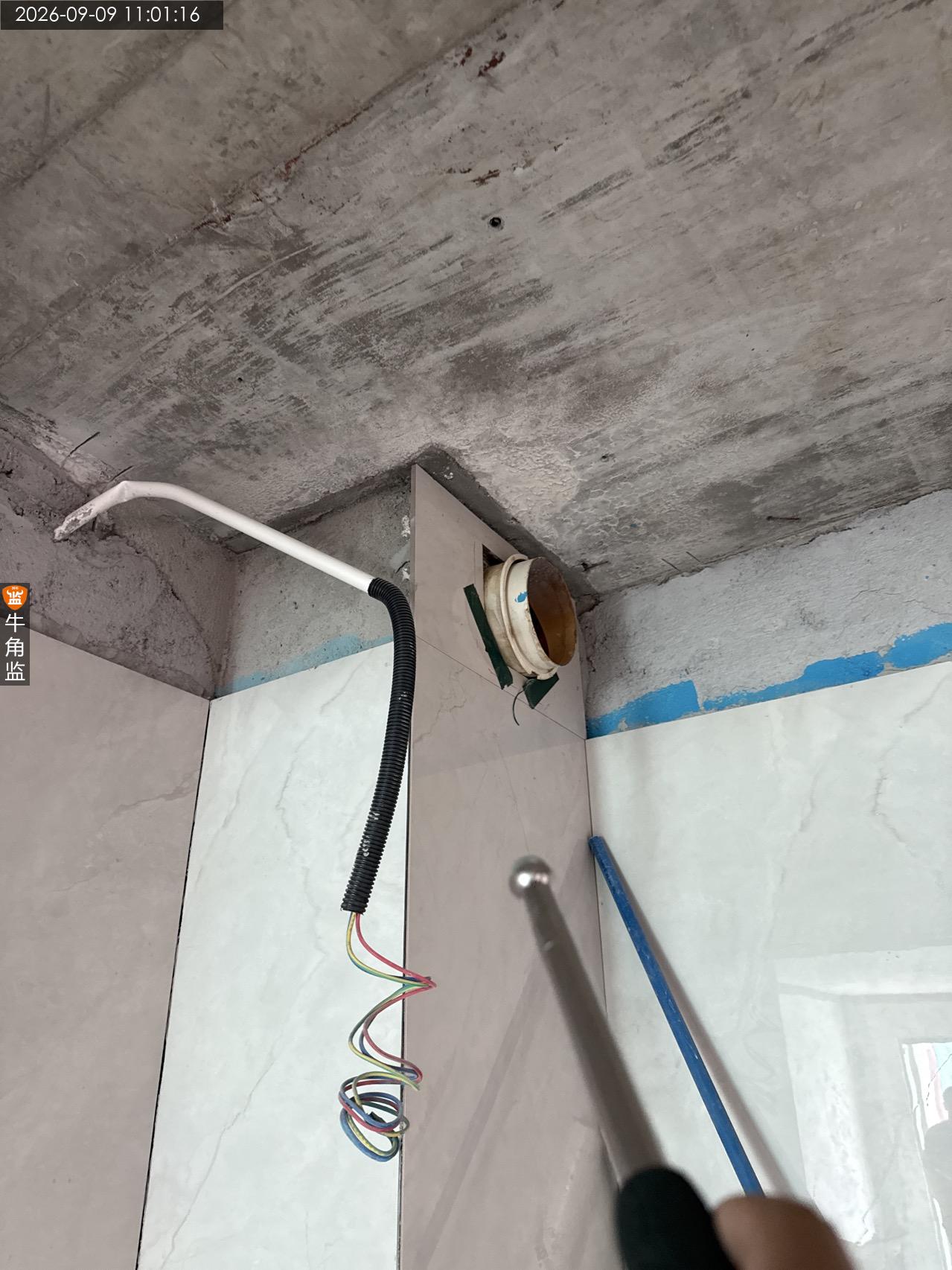

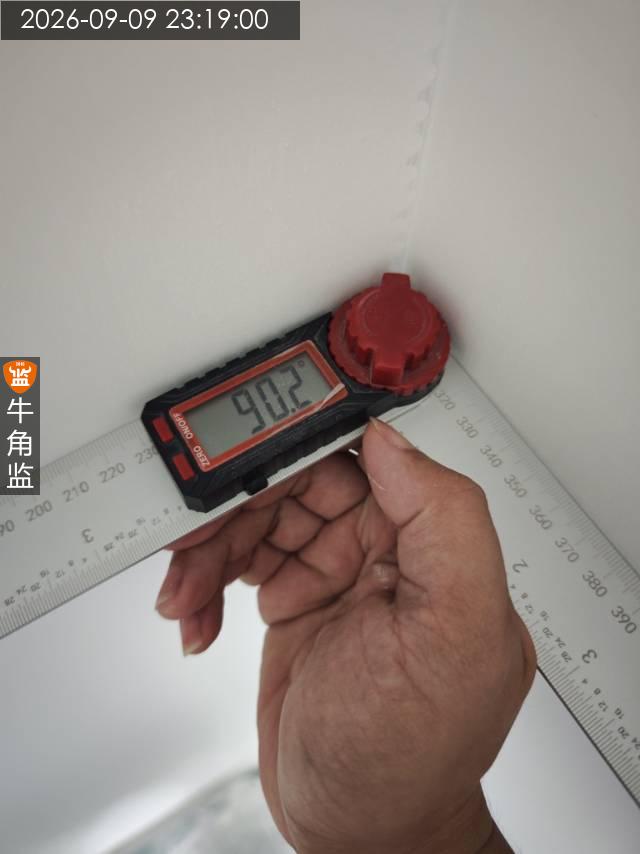

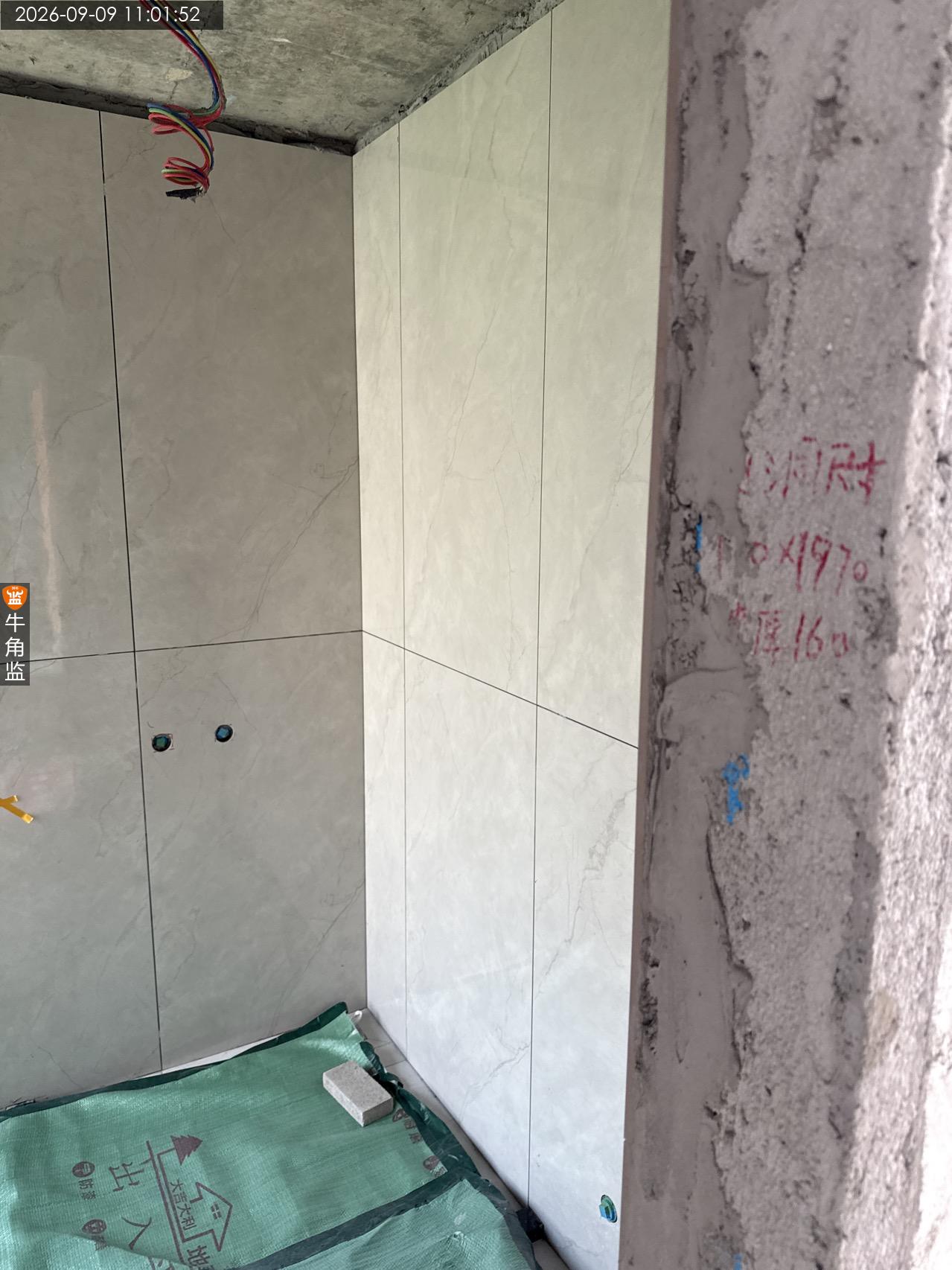

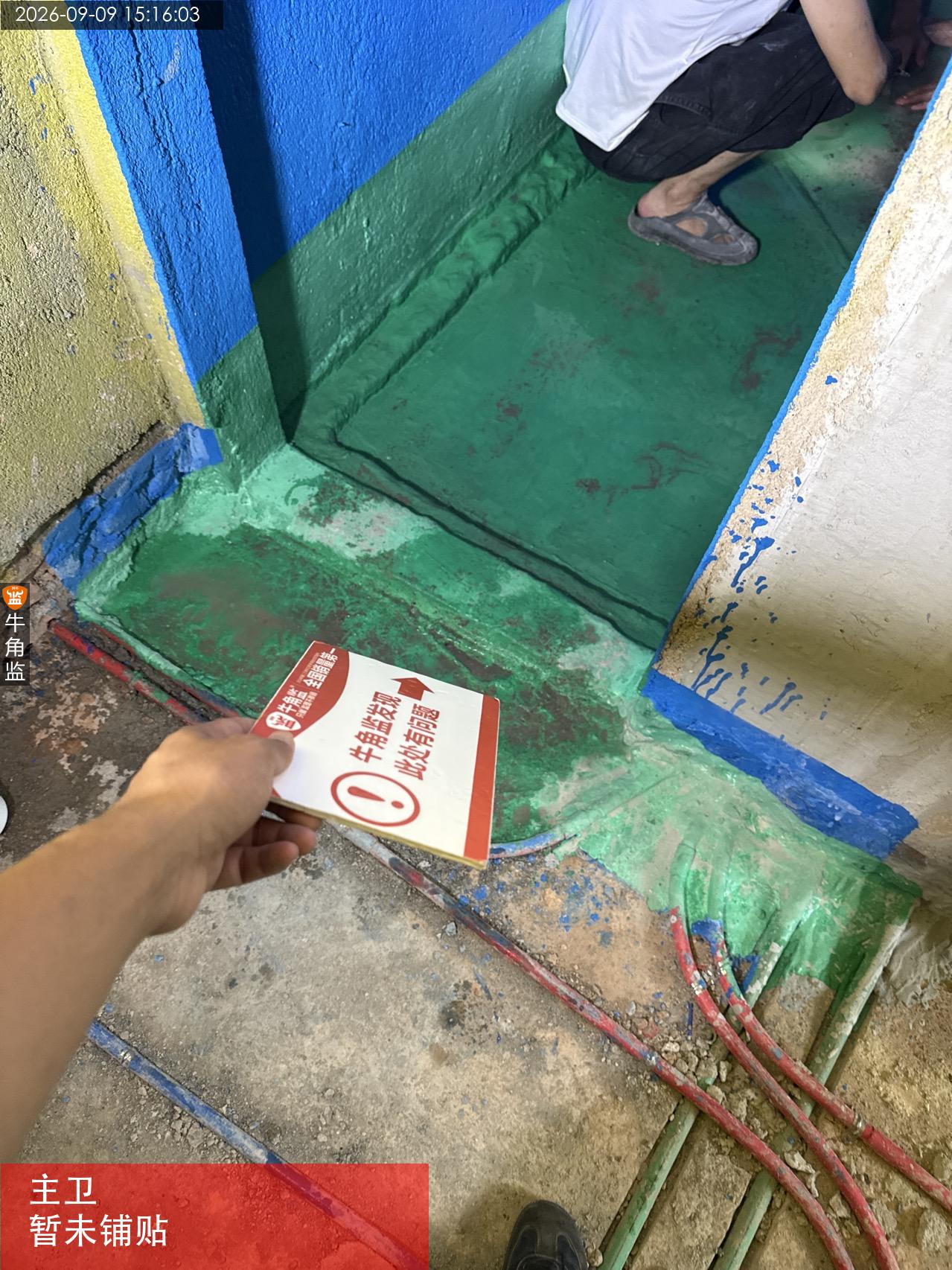

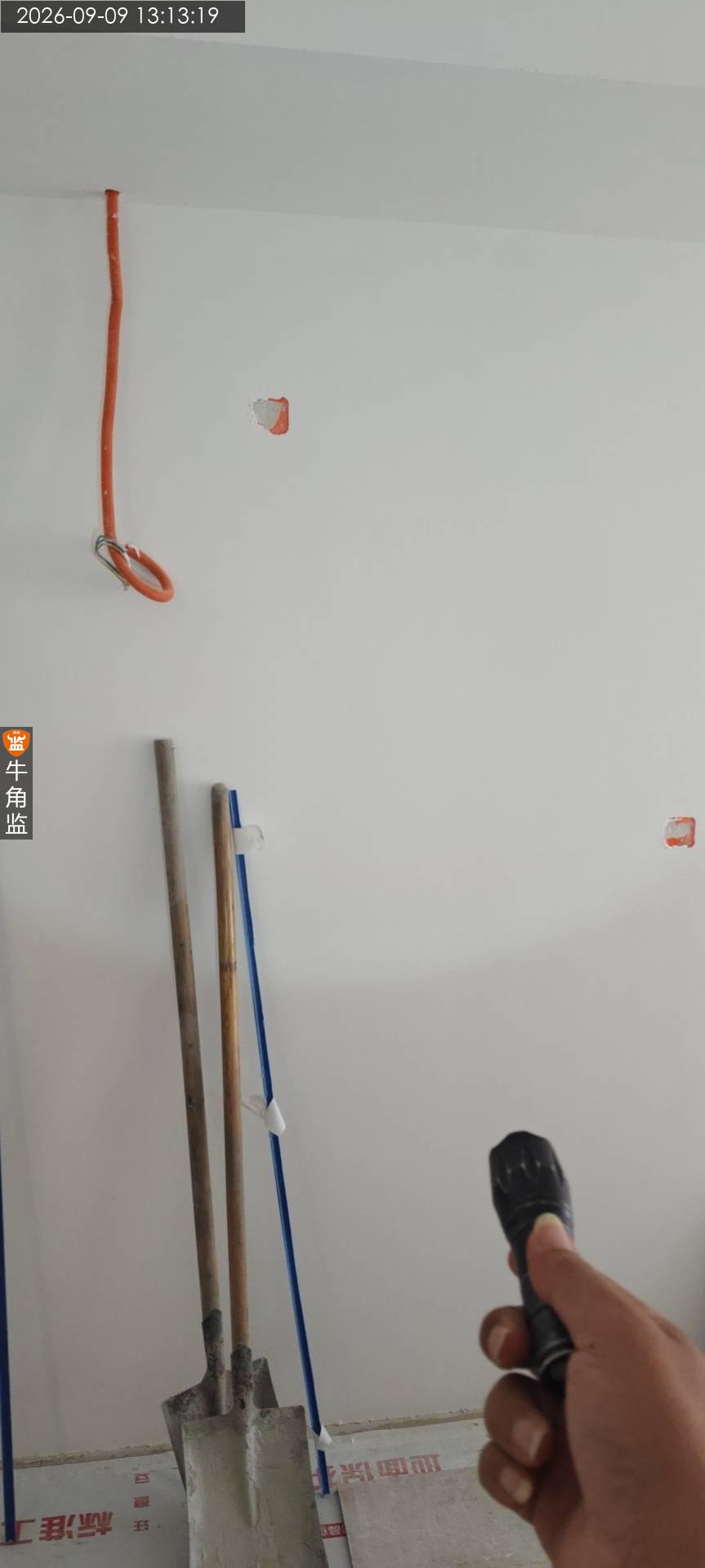

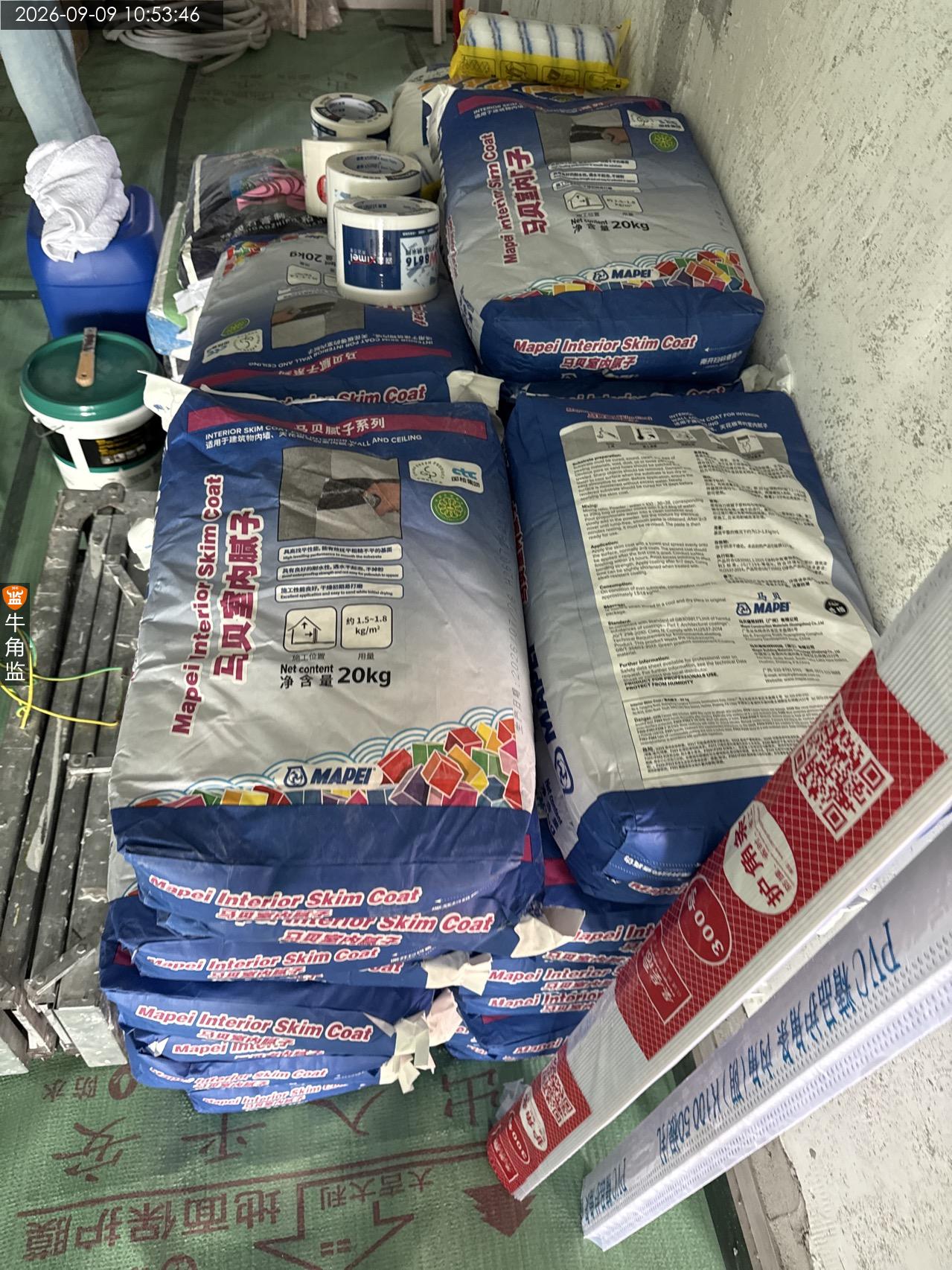

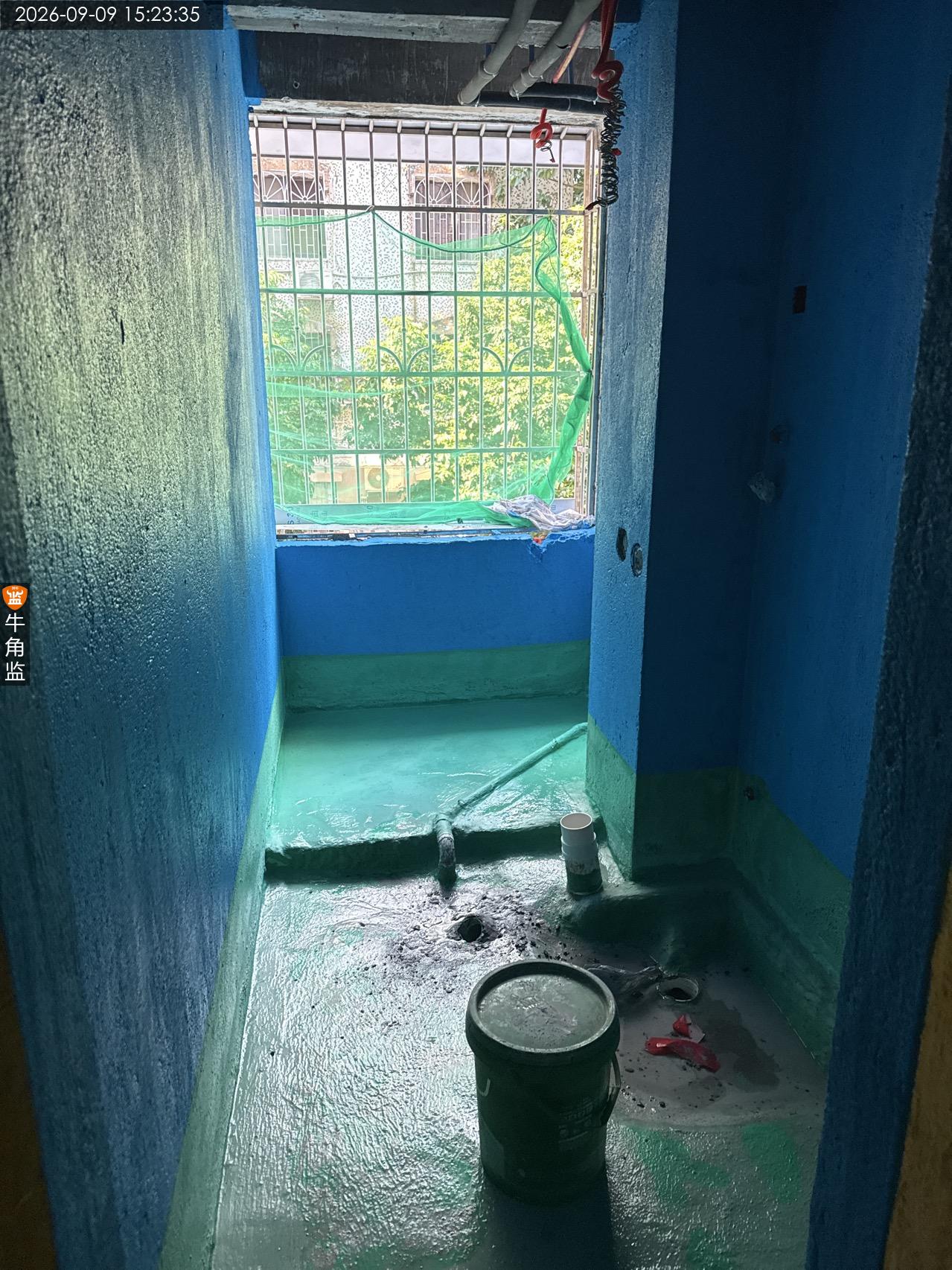

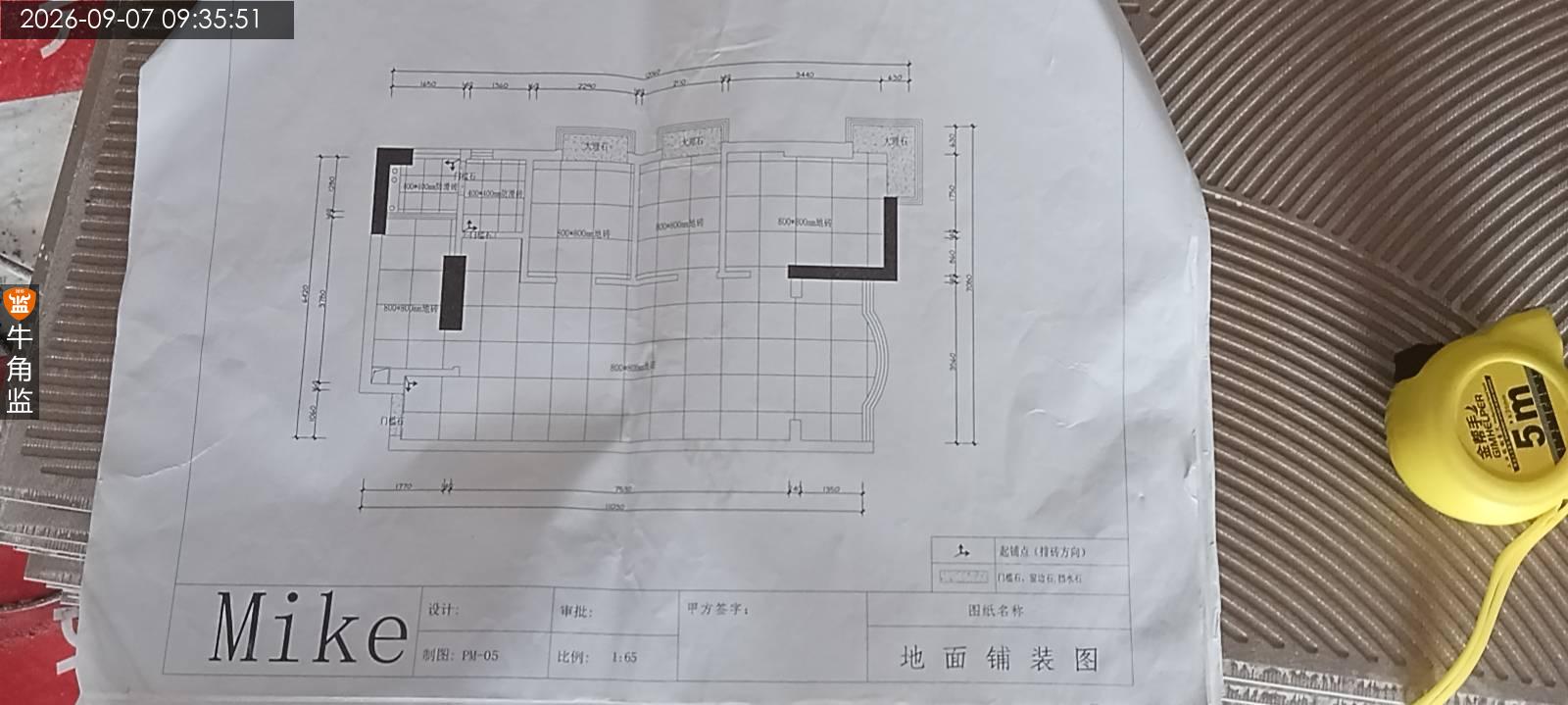

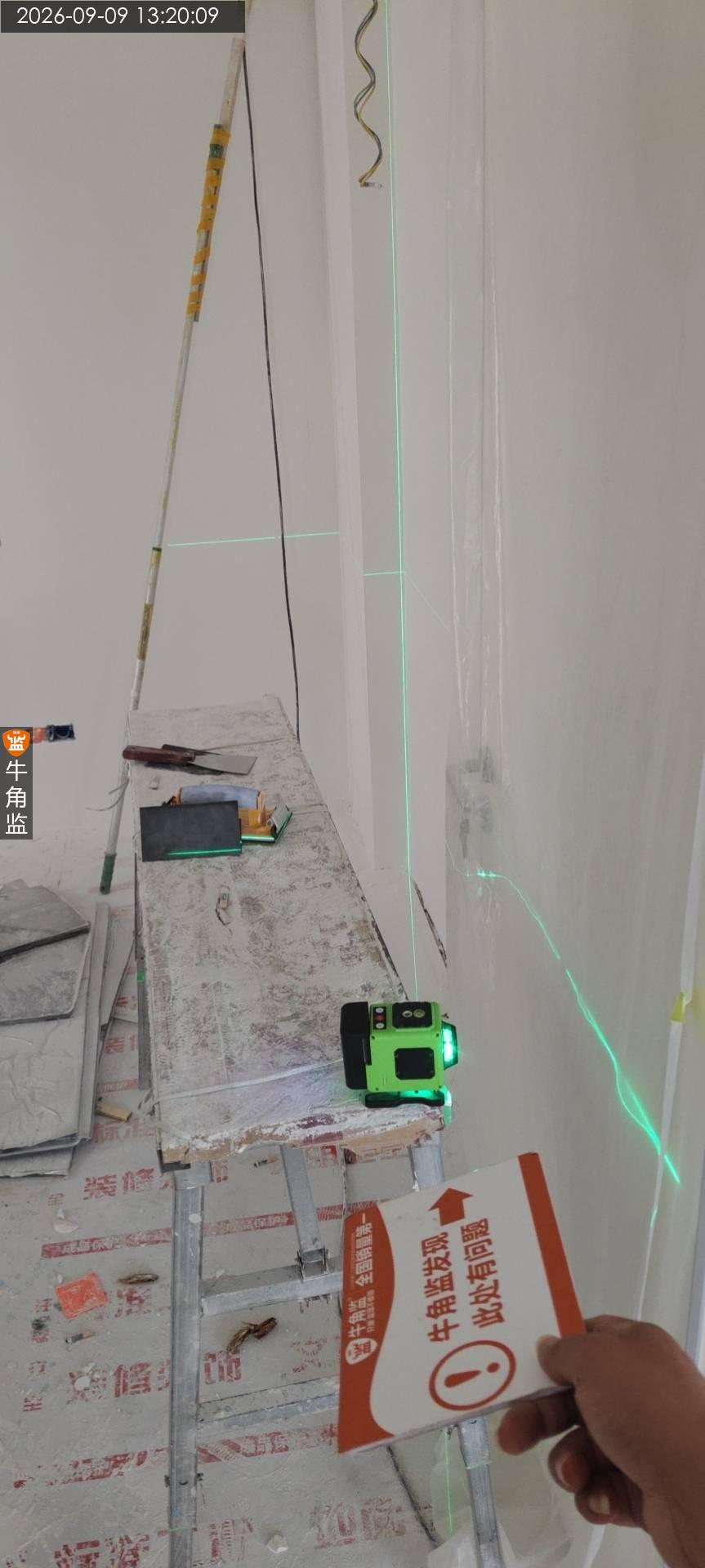

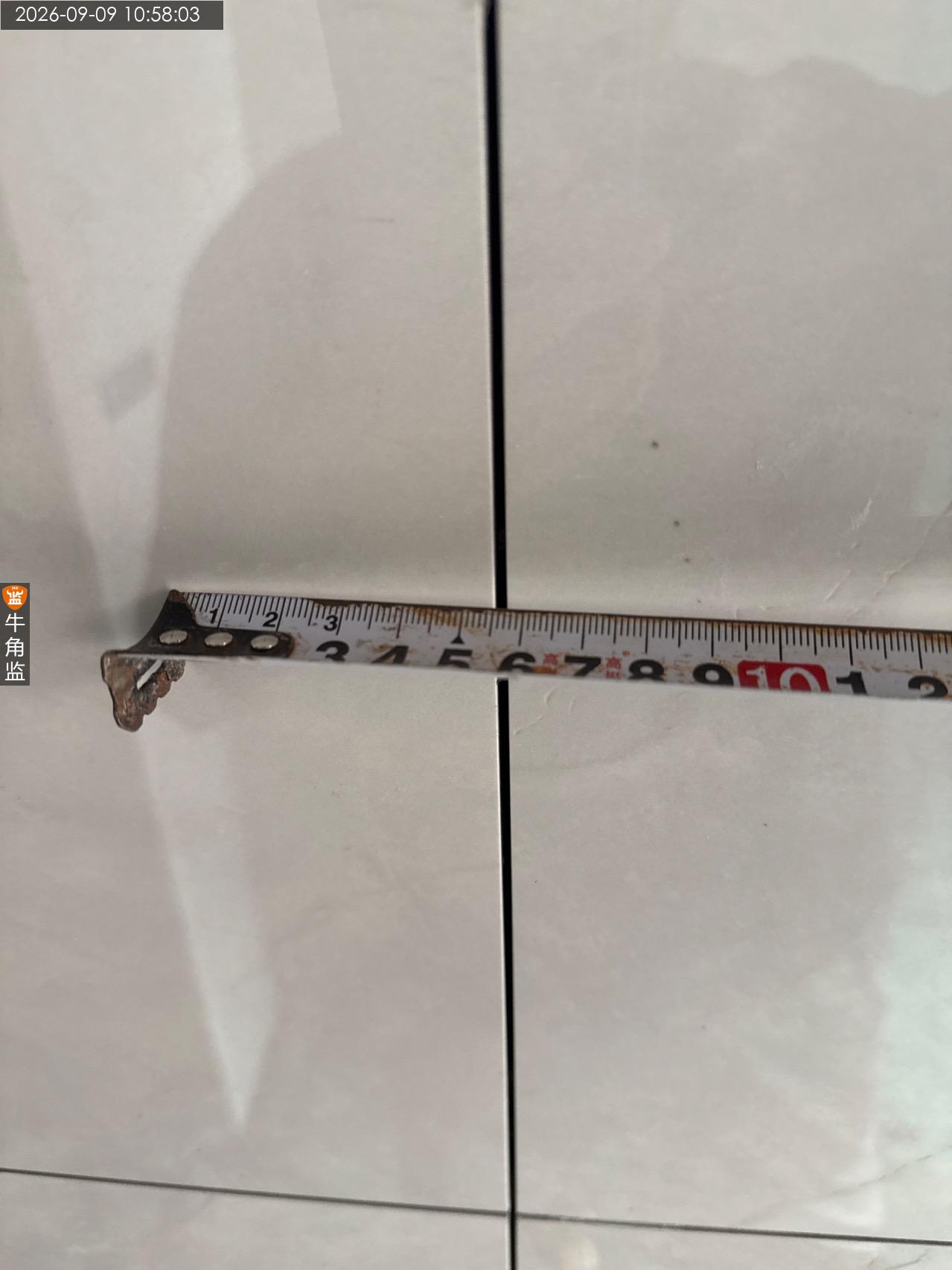

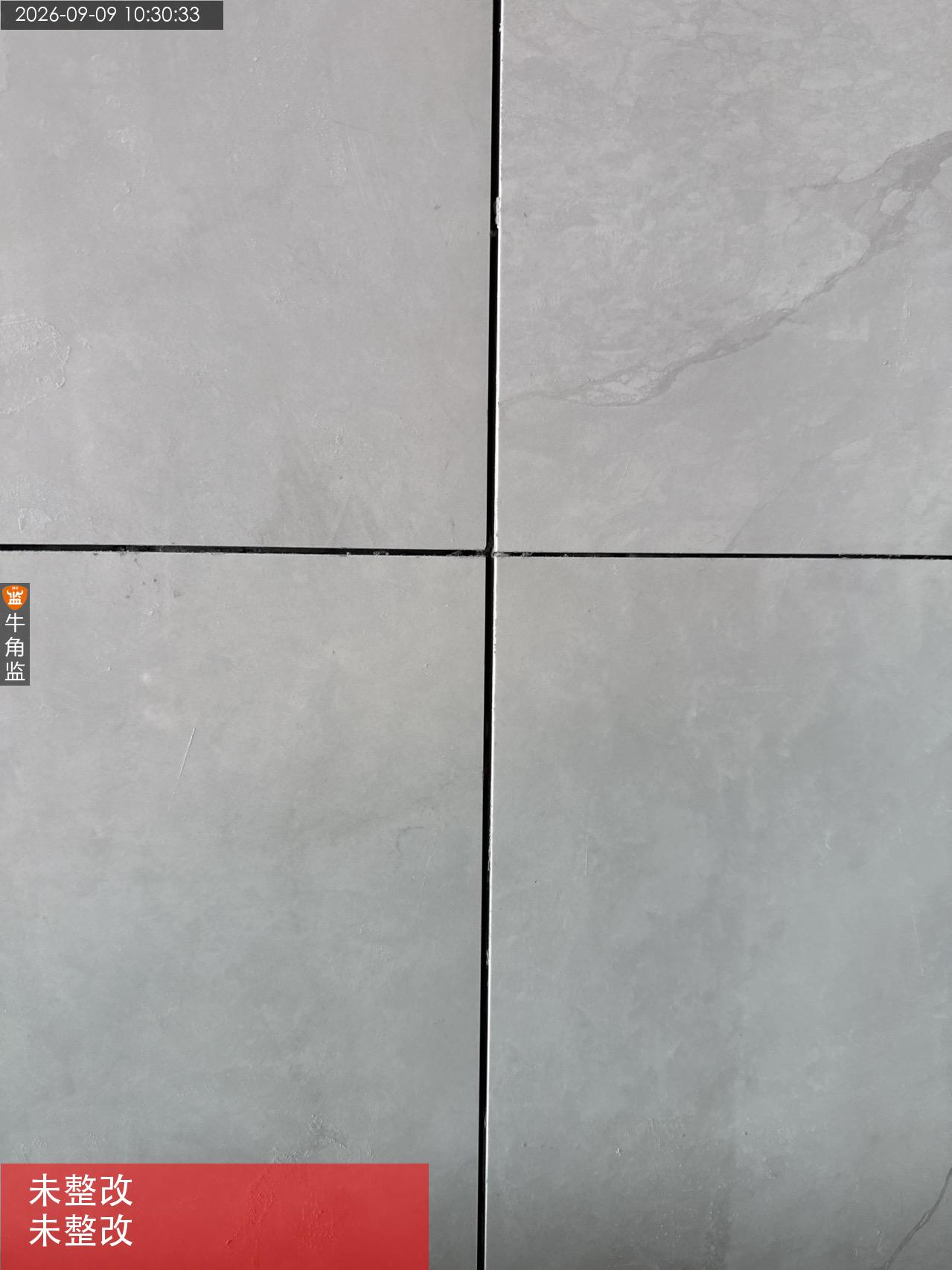

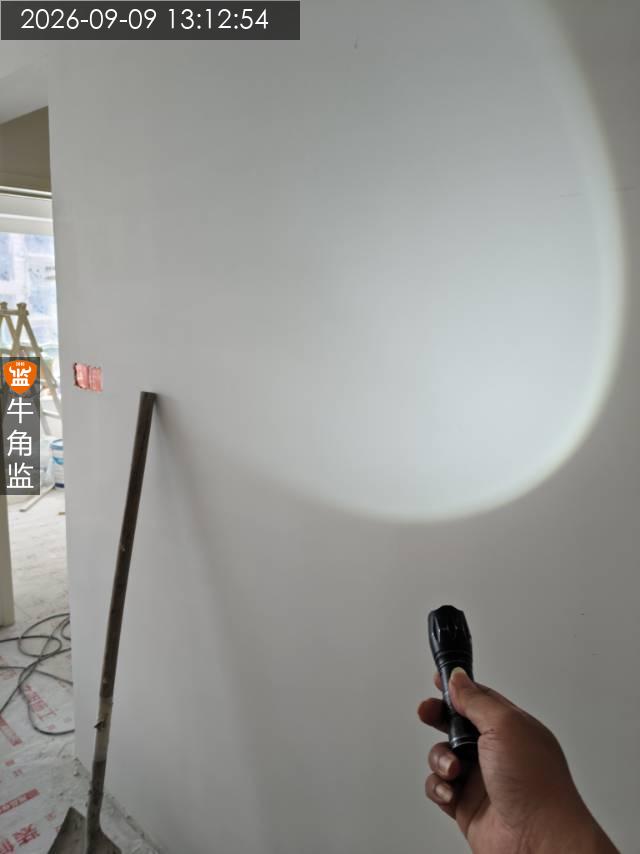

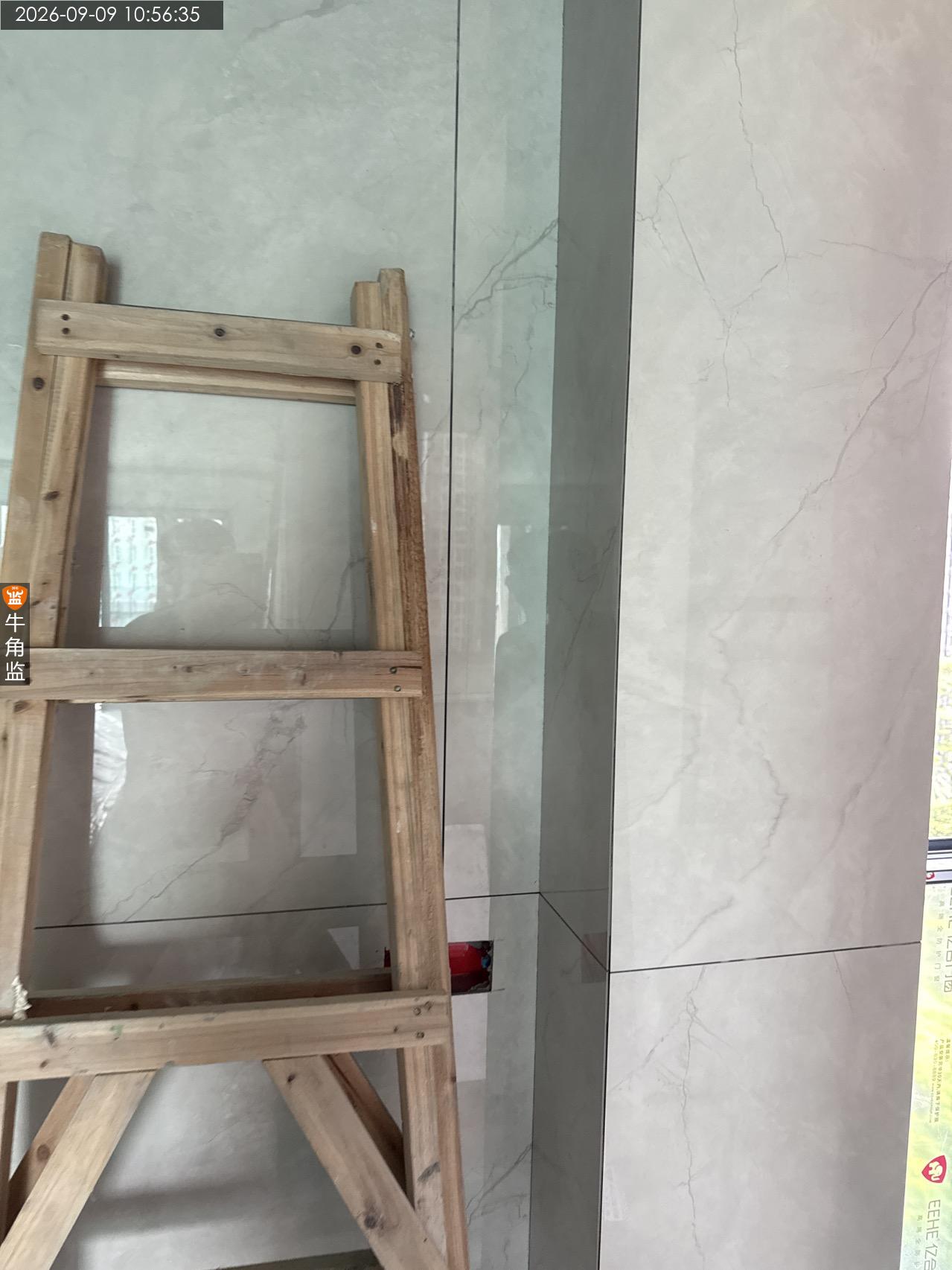

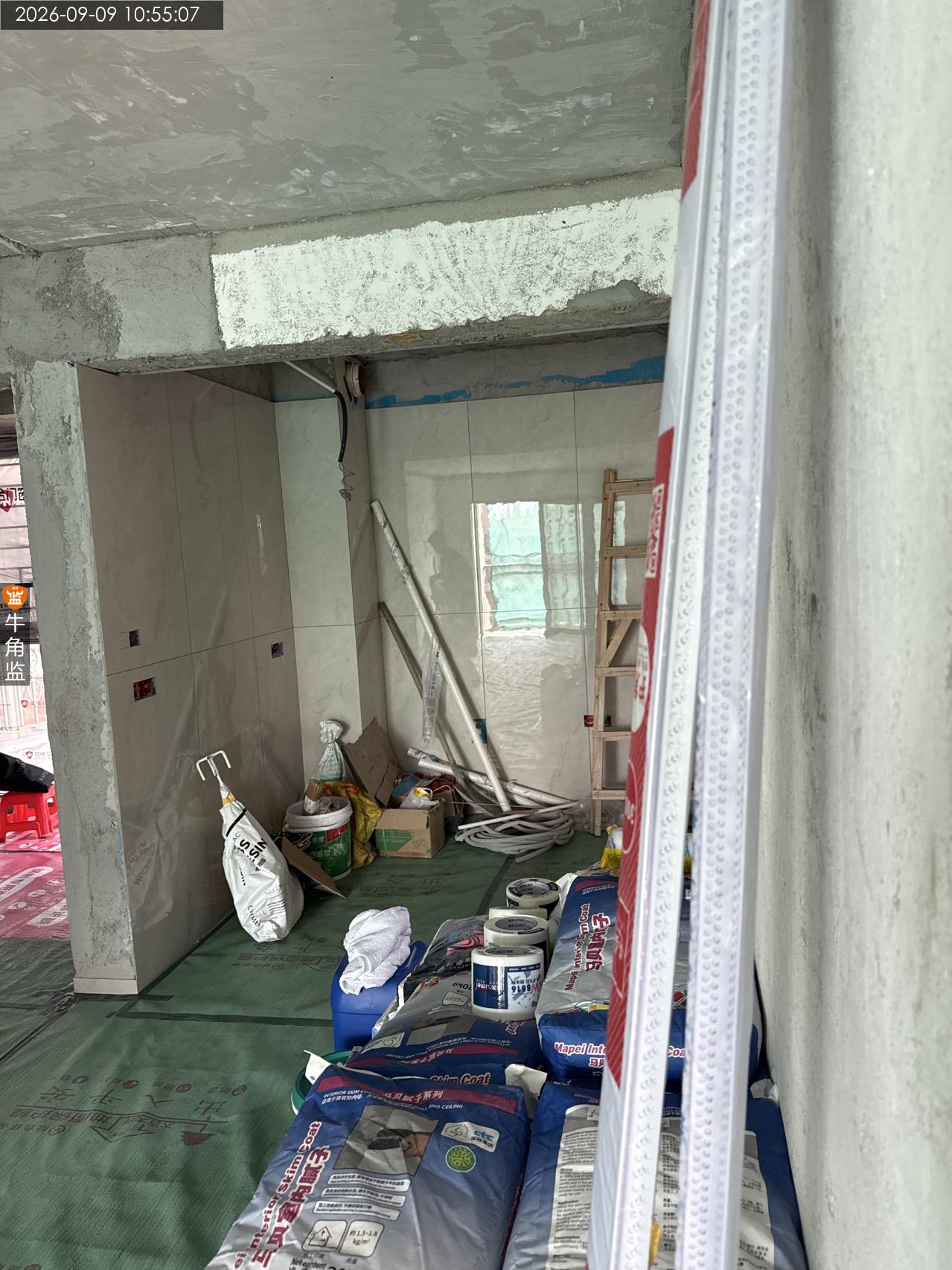

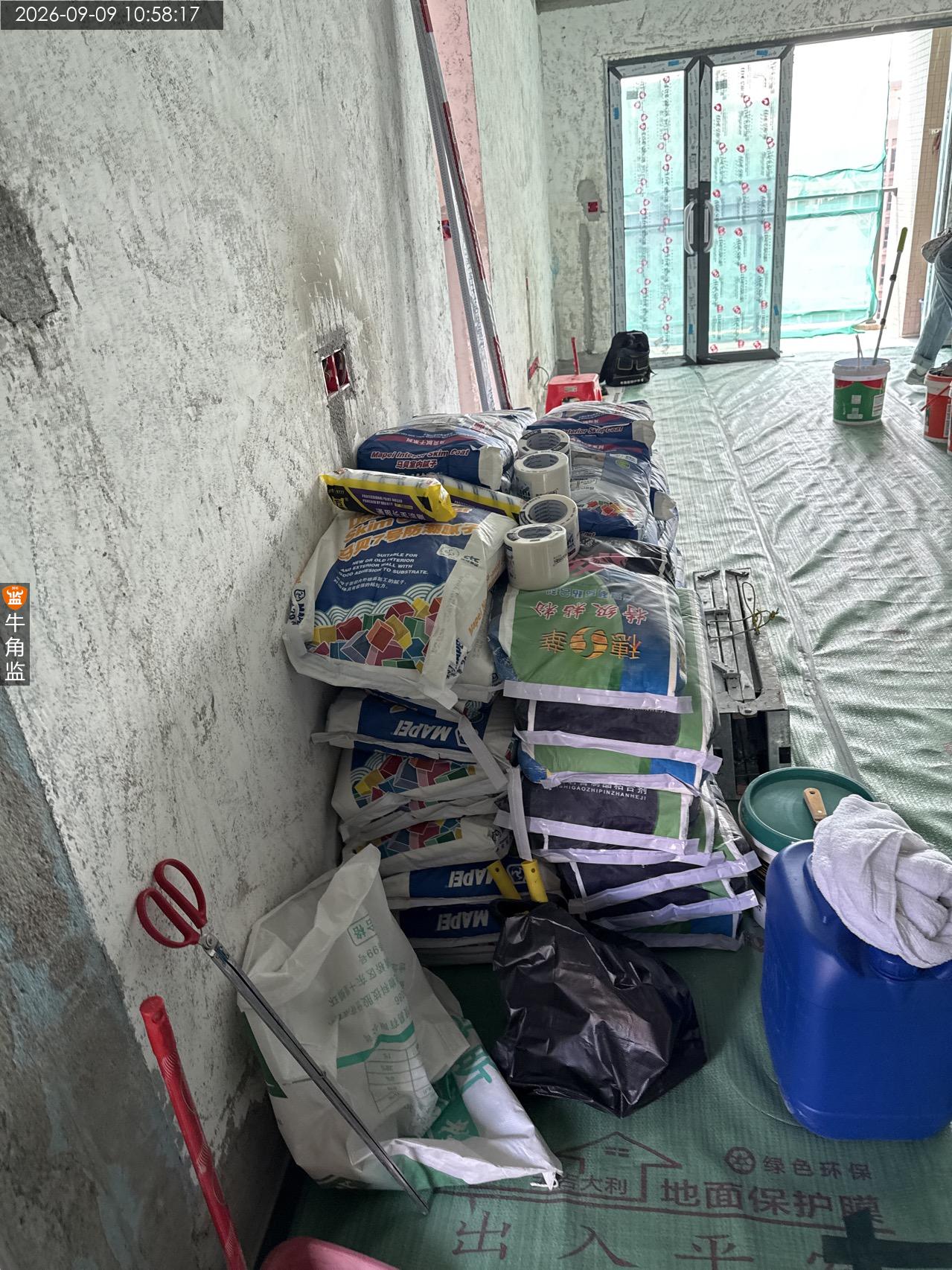

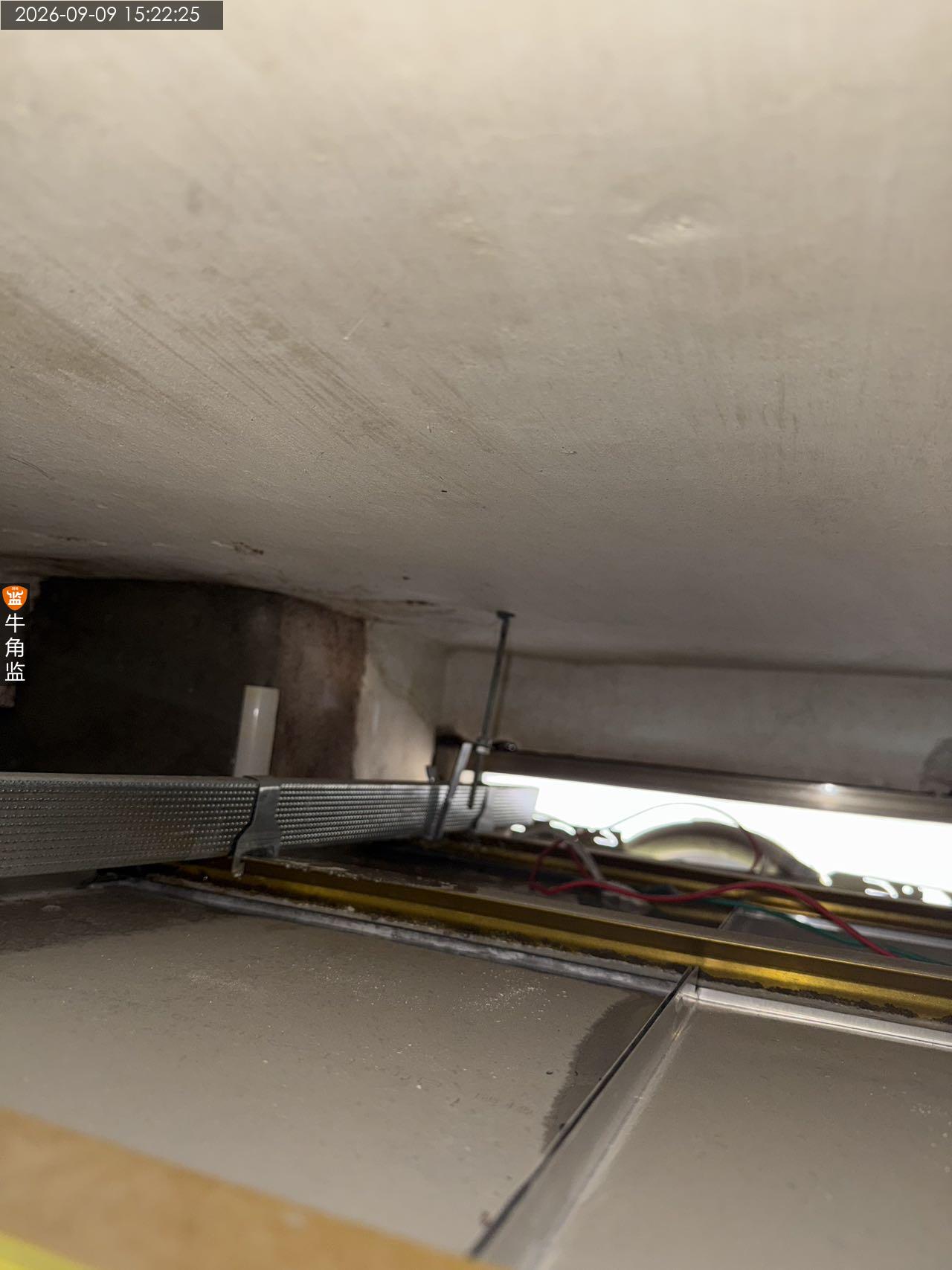

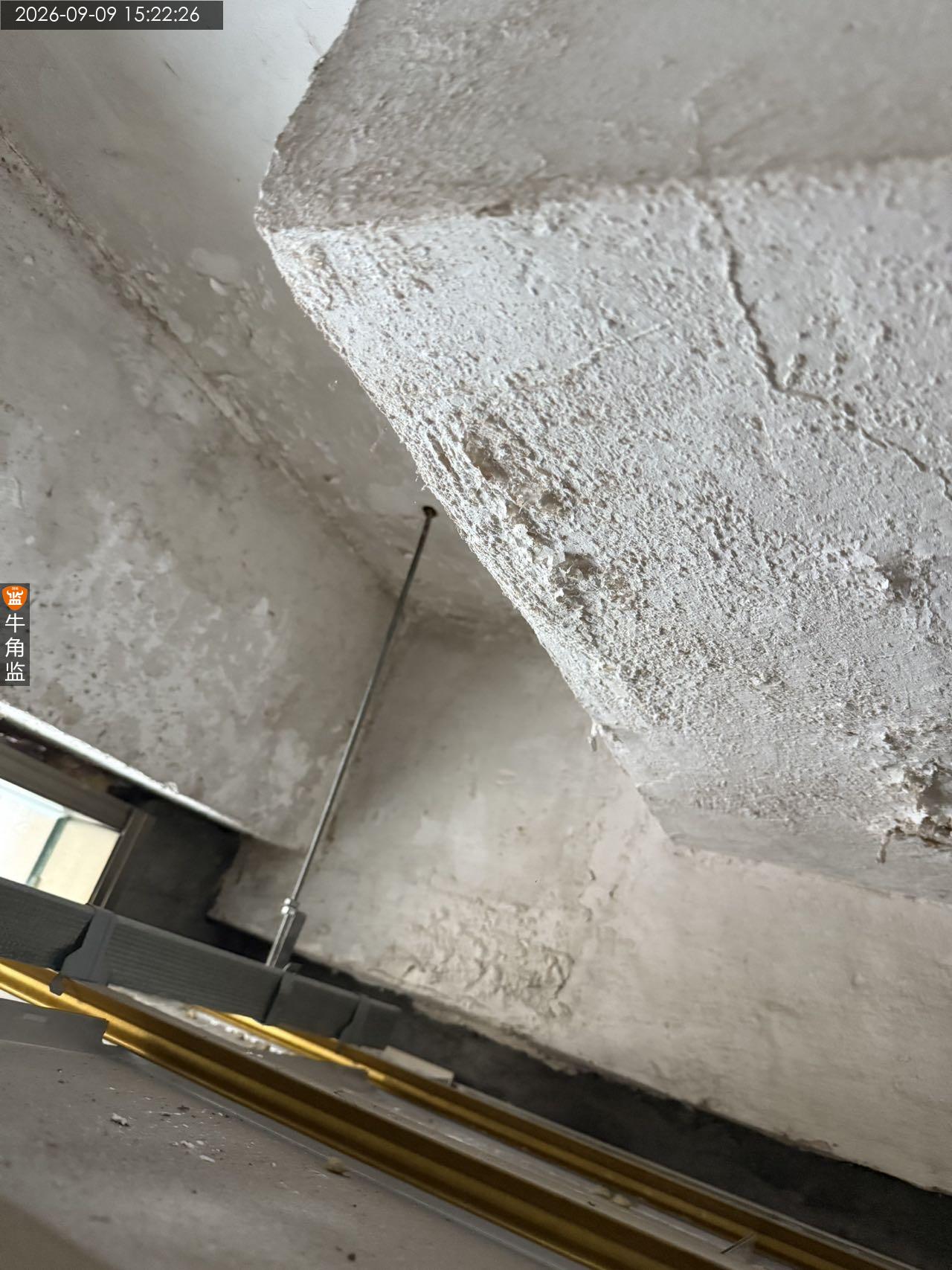

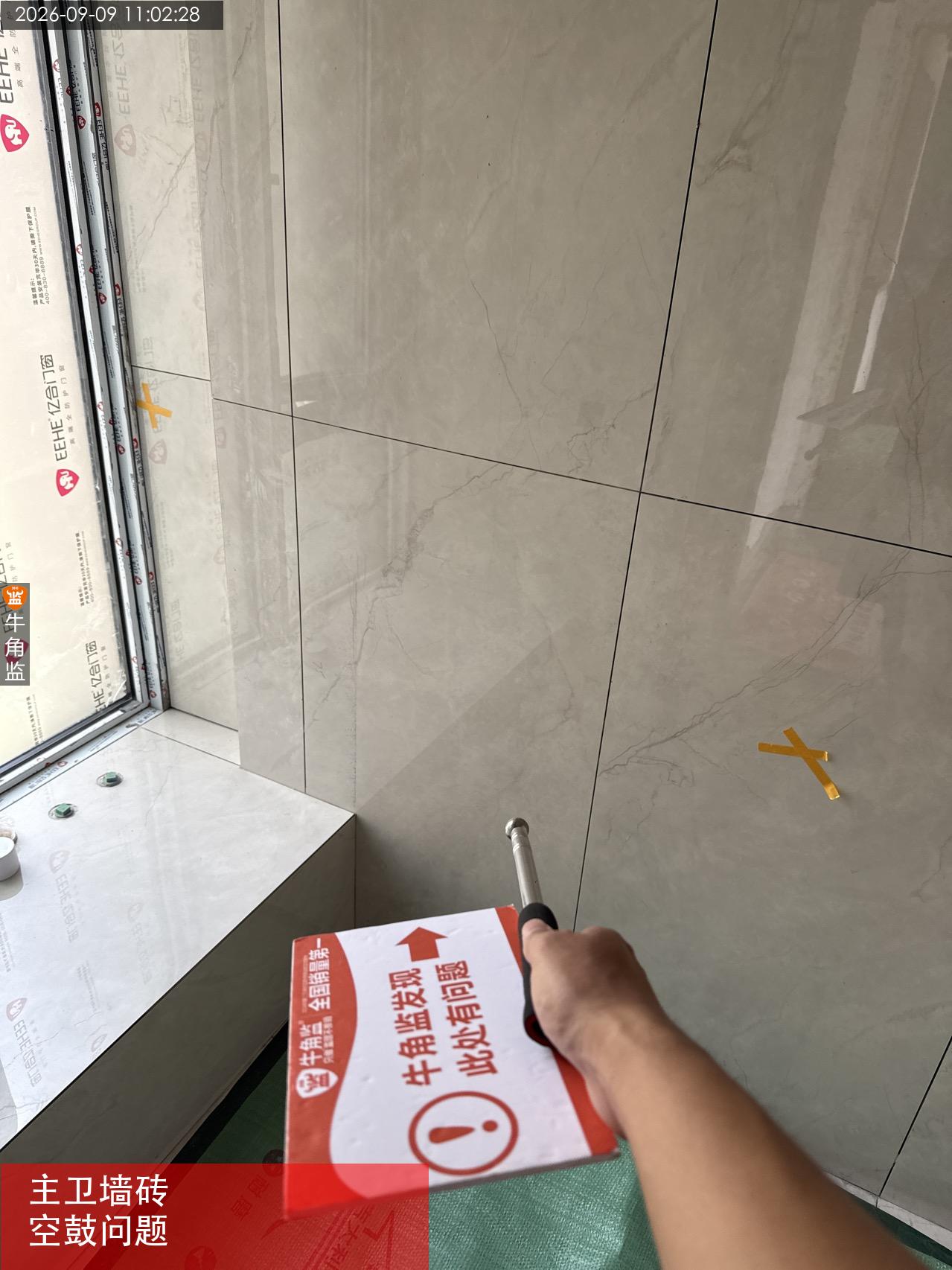

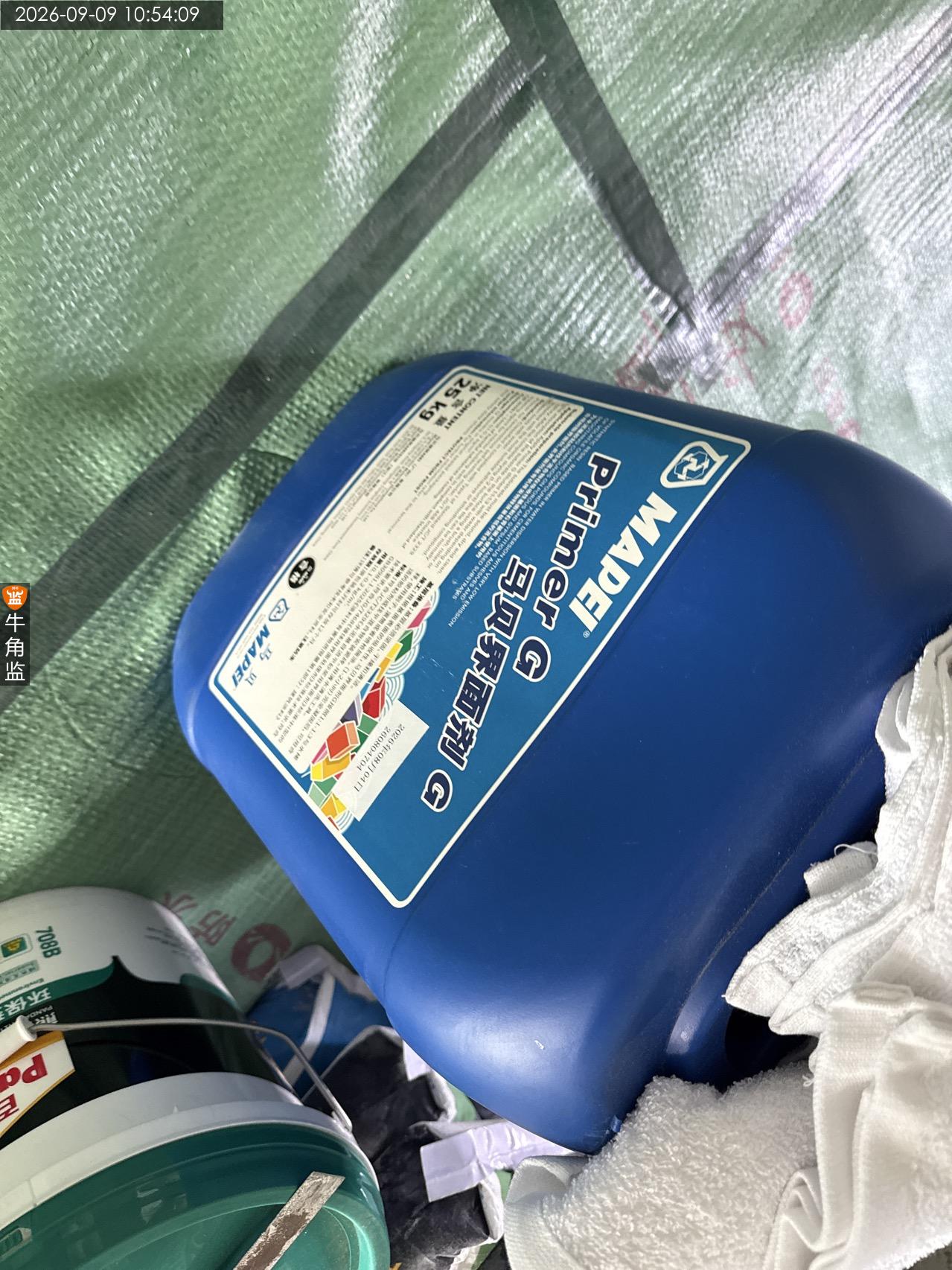

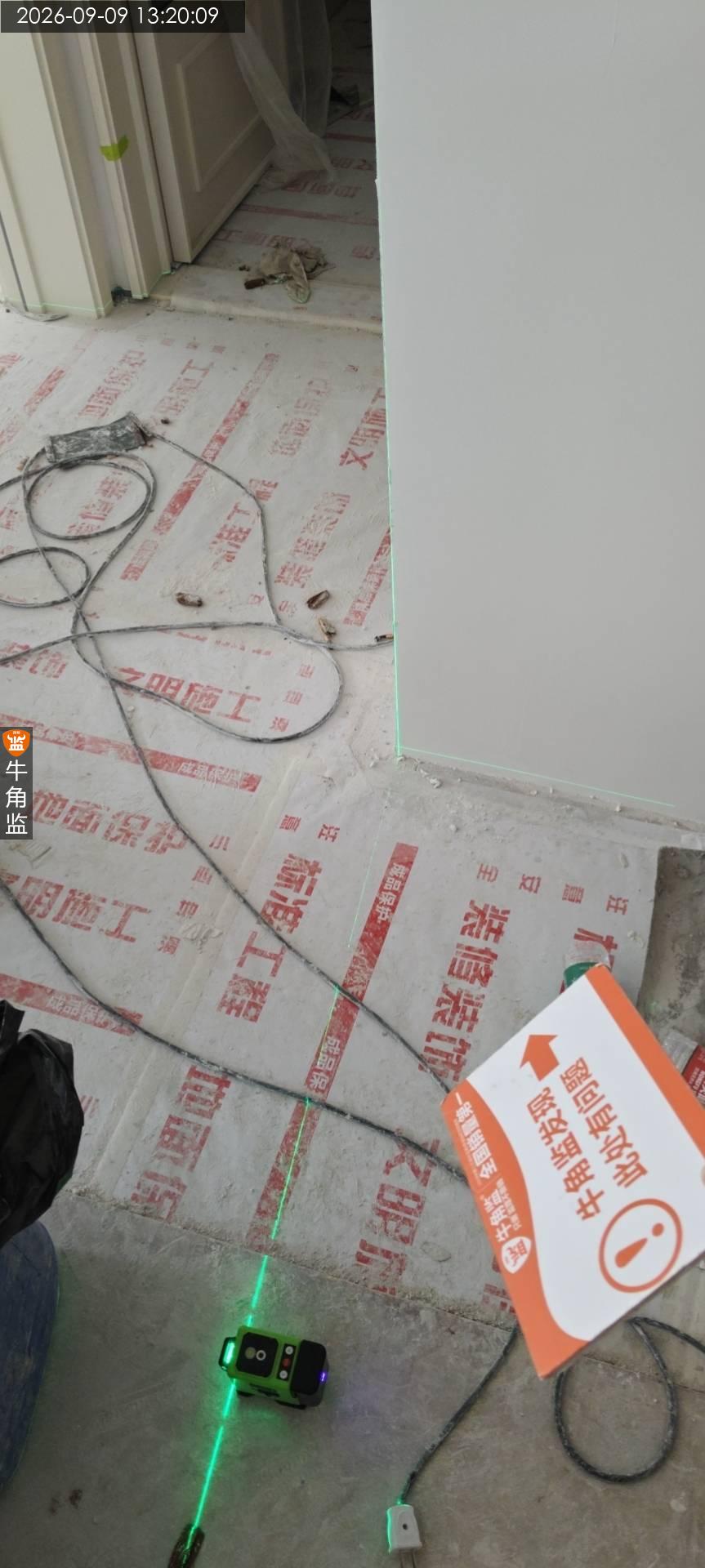

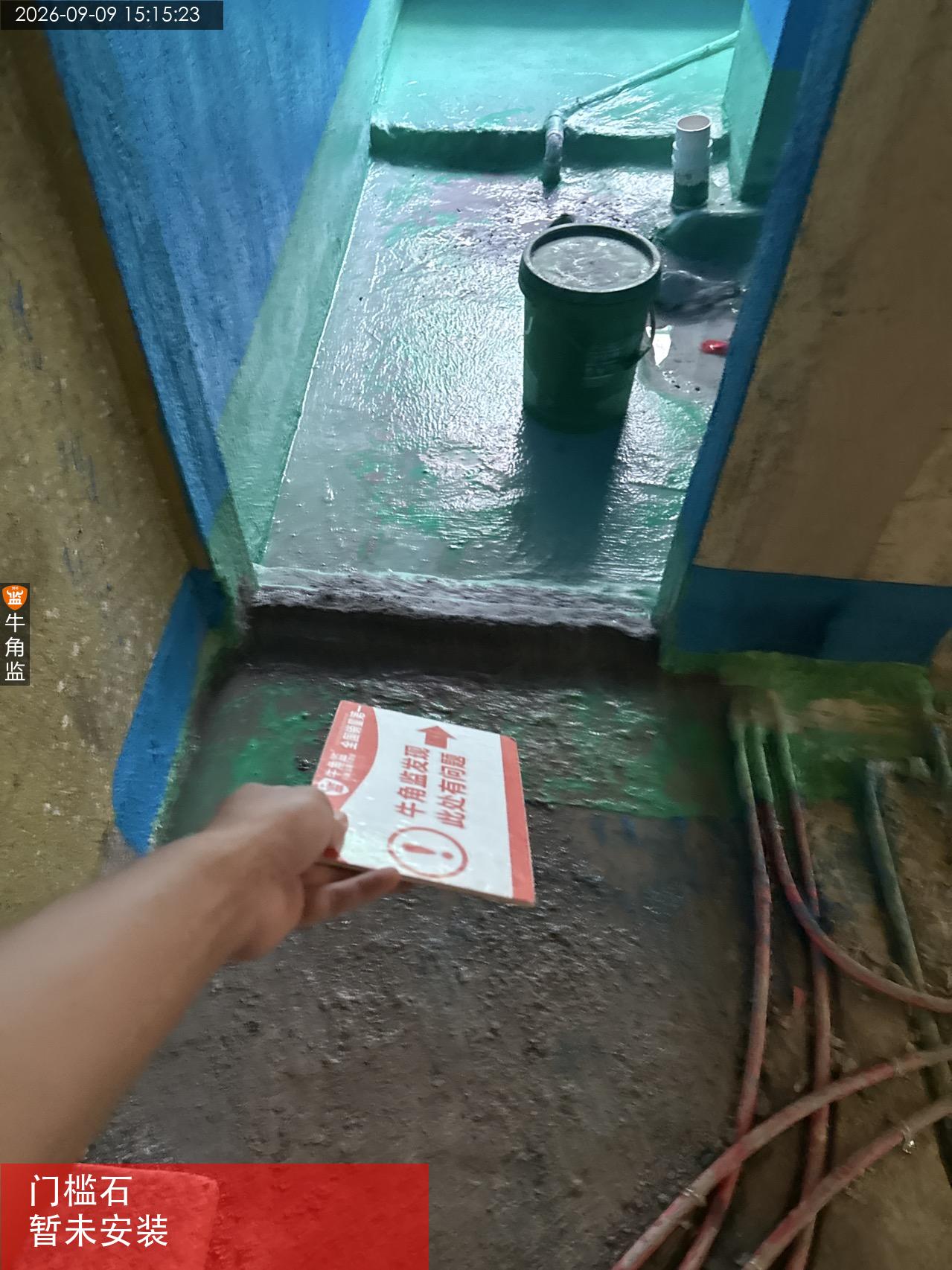

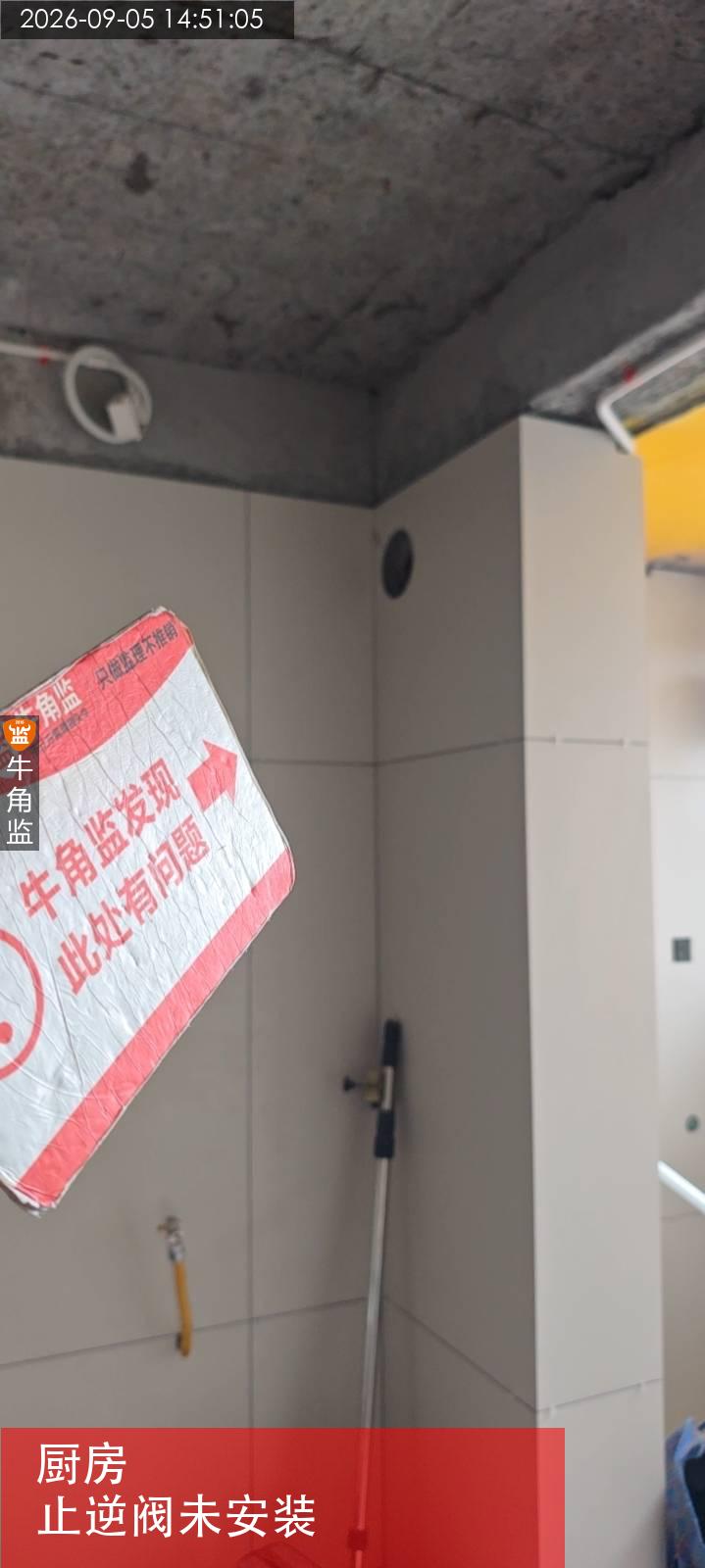

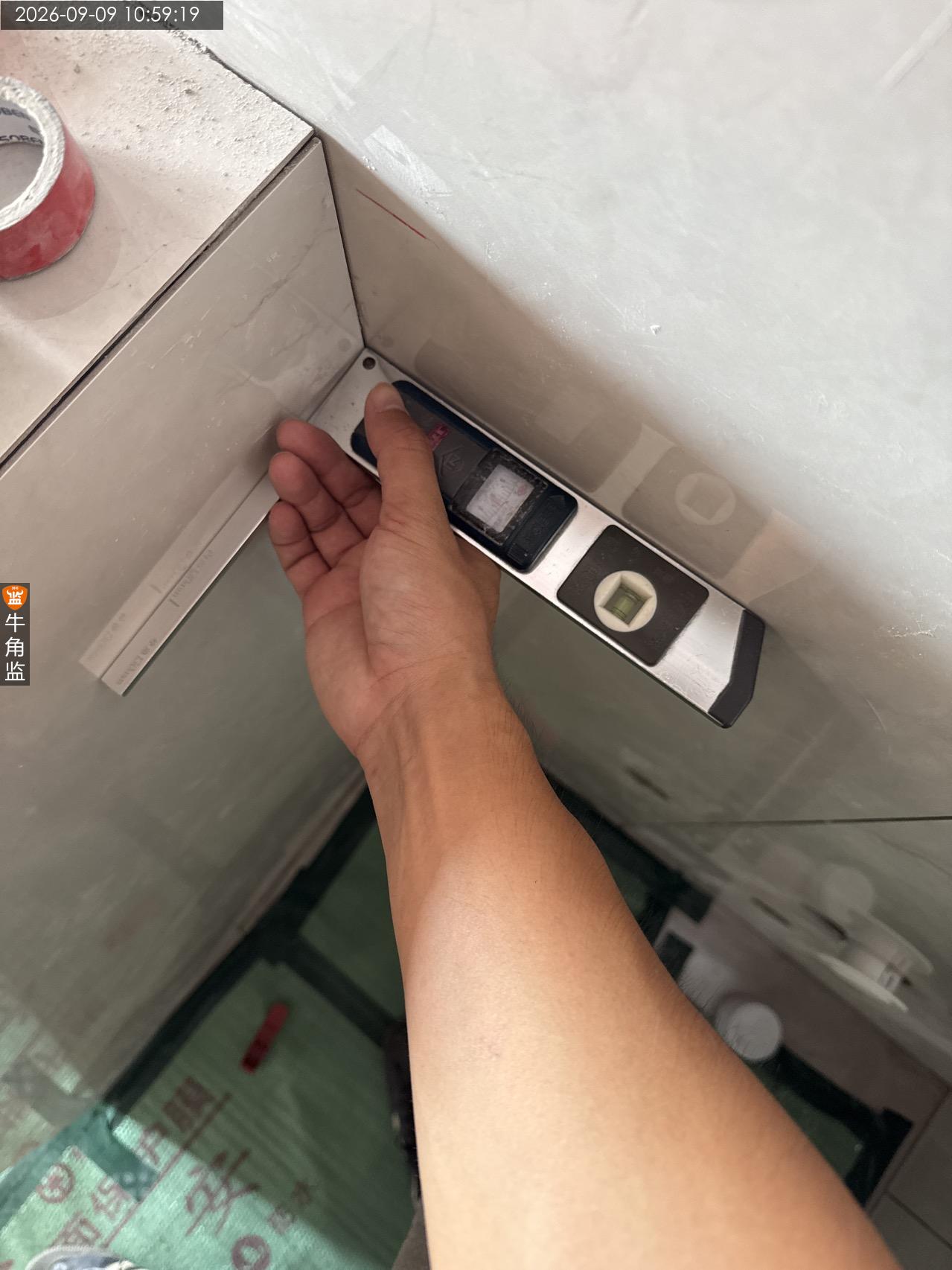

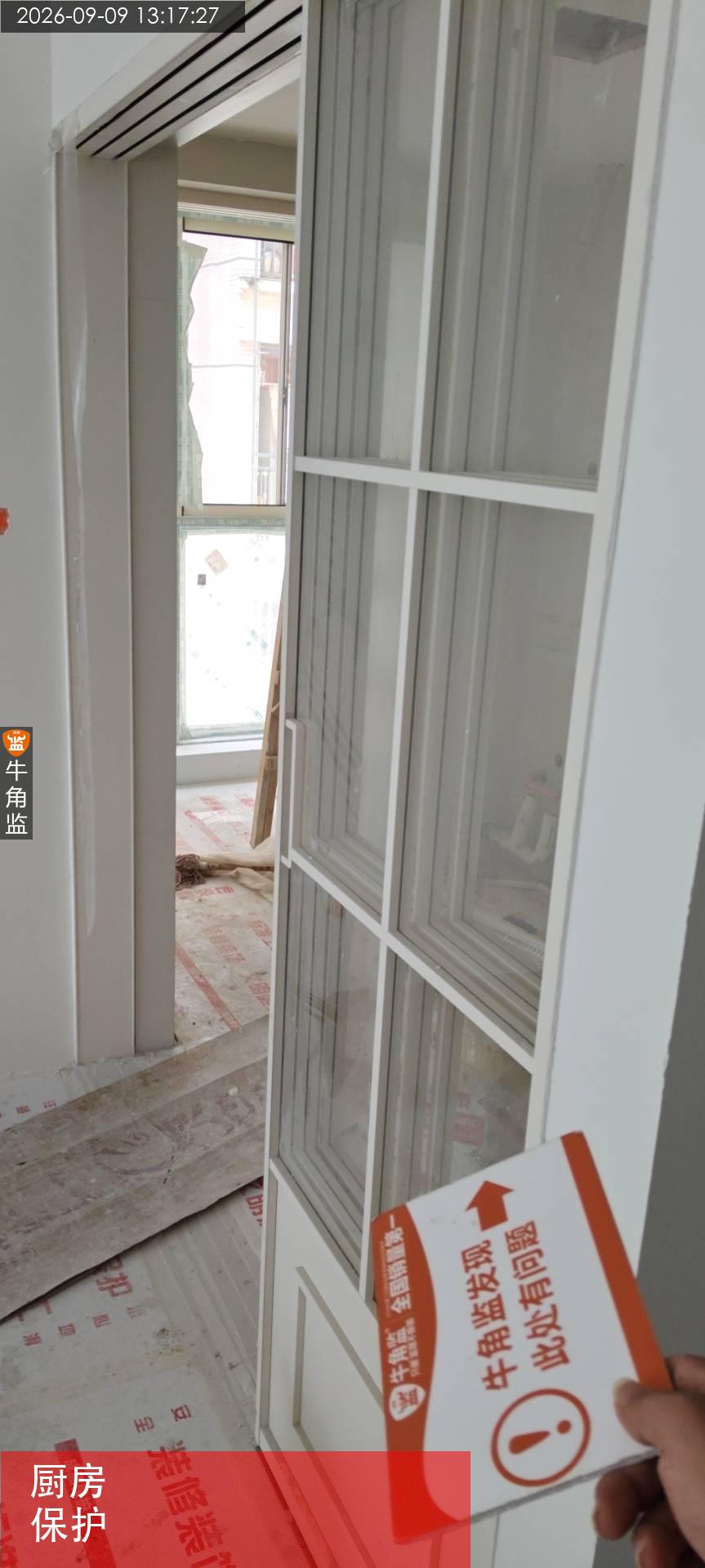

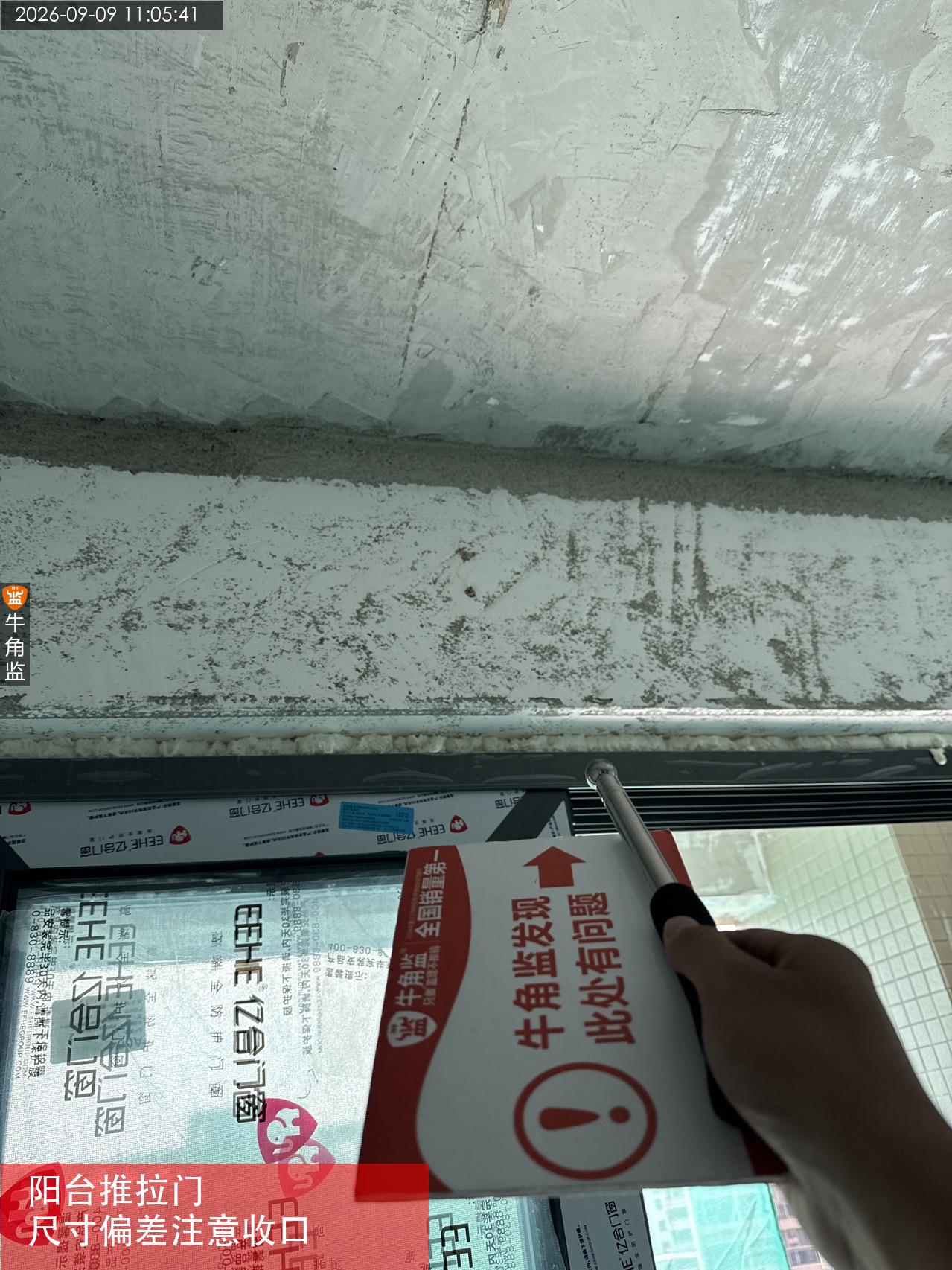

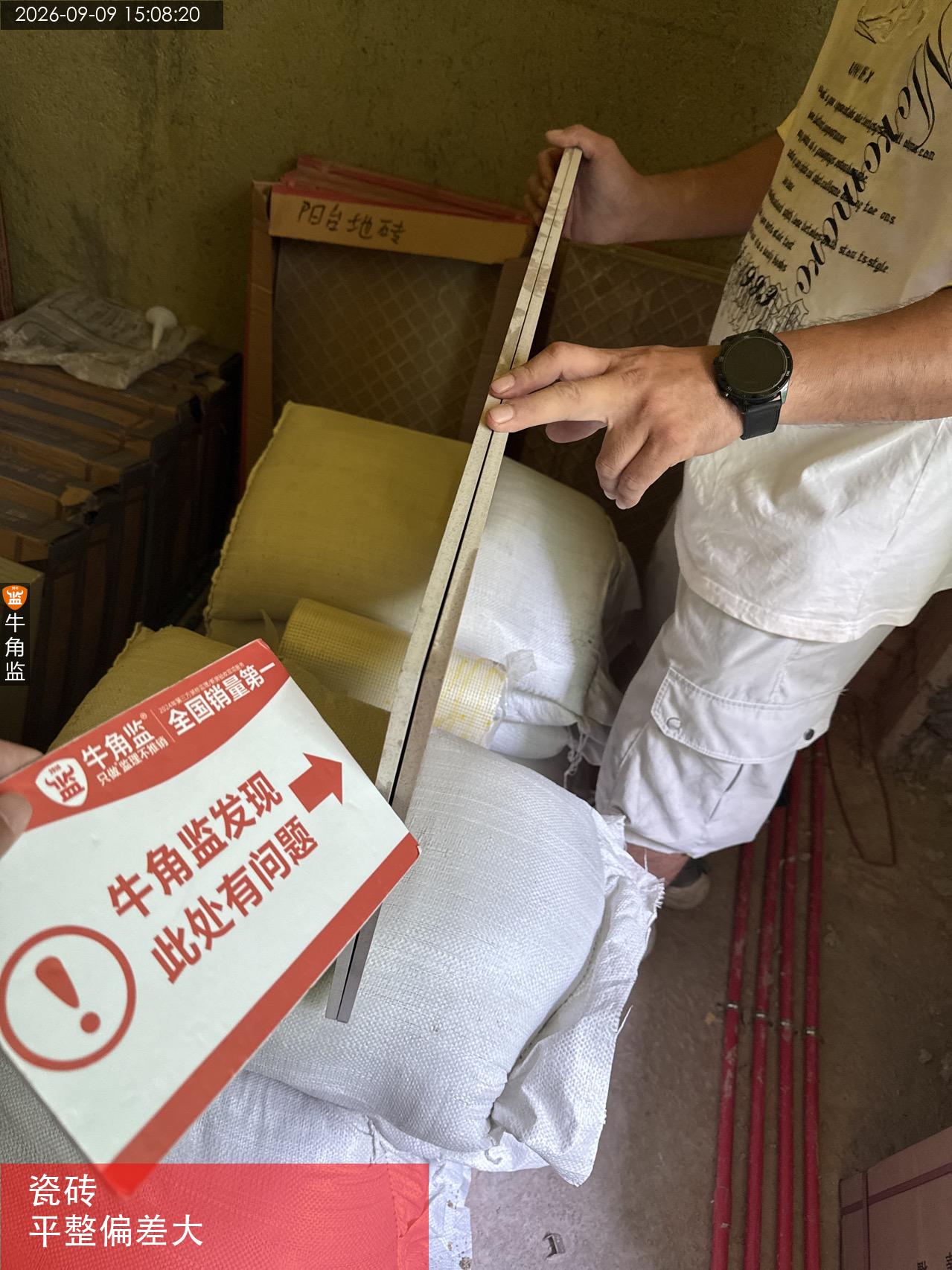

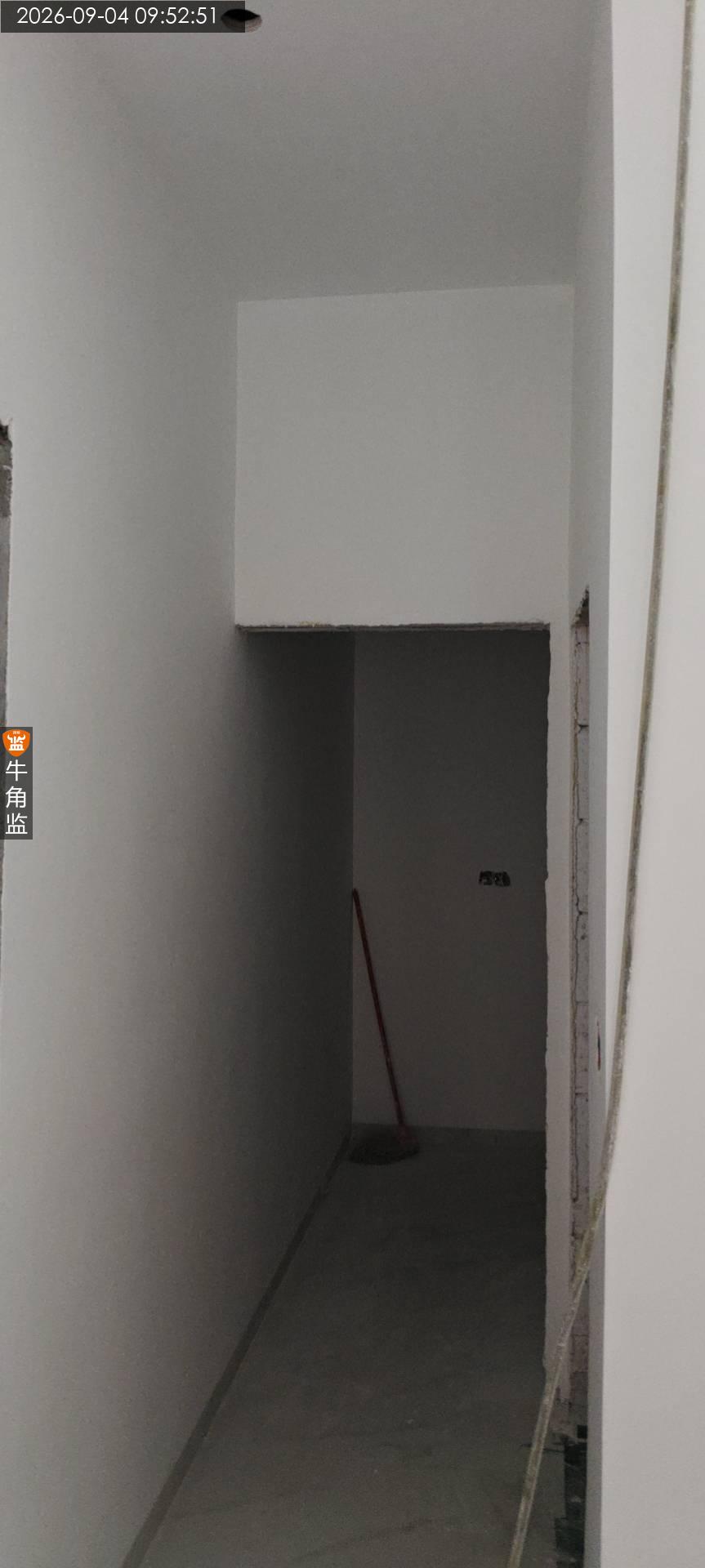

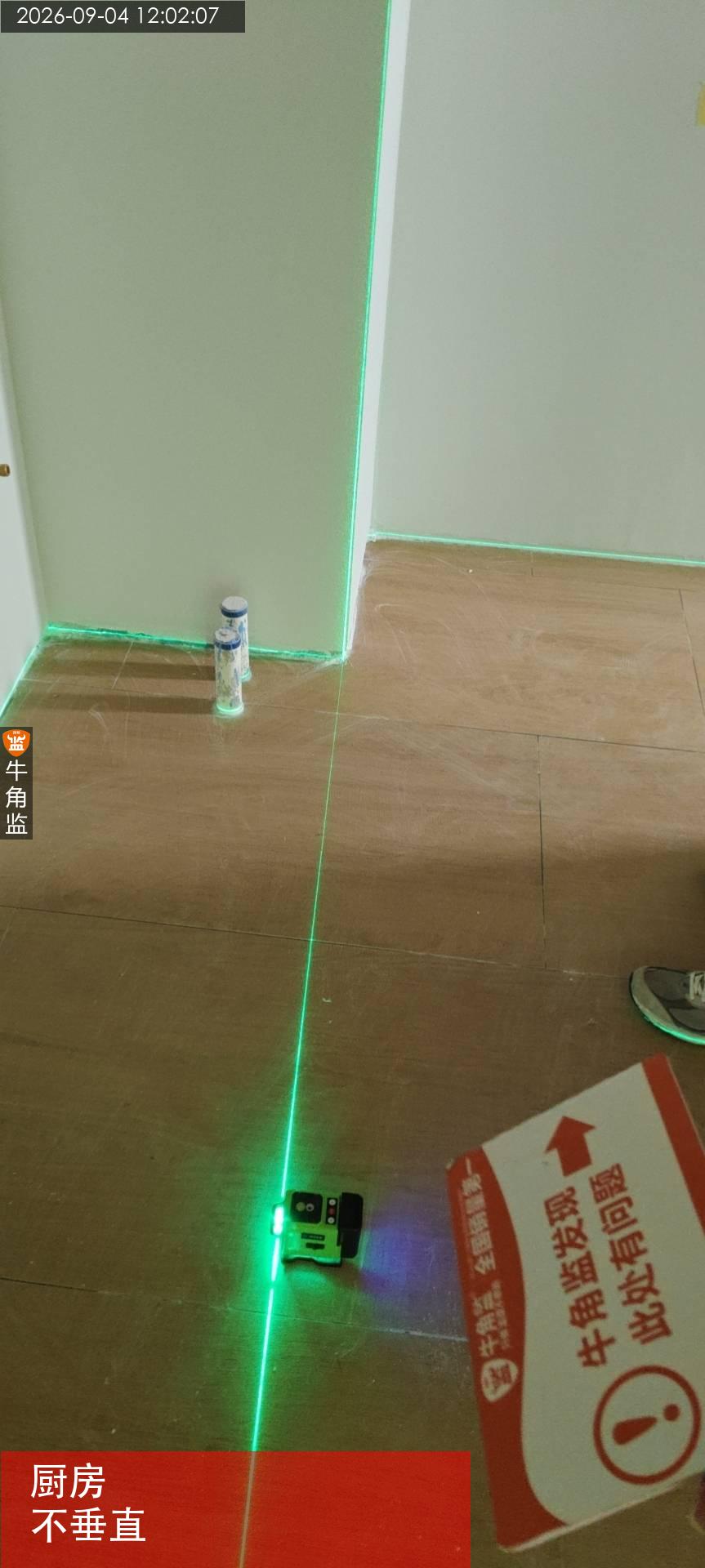

本次泥工收口扇灰交底的总结如下: 一、现场有施工人员。 1、对扇灰施工进行交底。 2、扇灰材料与采购单一致;纤维网未见进场。 3、推拉门安装整体检查。 二、往期问题隐患跟进复查: 1、主卫墙砖空鼓问题未整改。 2、厨房止逆阀暂未更换安装。 3、砖缝大小缝不均匀问题未整改。 三、本次检查存在隐患: 1、主卫墙砖存在空鼓问题;主卫顶面找平存在空鼓脱层;阳台梁底存在空鼓脱层。 整改建议:要求对空鼓位置做灌浆或更换铺贴处理;脱层空鼓位置找平需铲除施工修复施工。 2、客厅空调开孔需更改调整位置(柜式空调),阳台推拉门尺寸偏差问题影响收口效果。 整改建议:推拉门上侧缝隙过大,需使用腻子角线安装收口,避免开裂隐患。 四、后期施工注意事项: 一、扇灰基础工艺交底: 1、墙面天花需固化处理(使用斯拿水和界面剂) 2、水电开槽处挂纤维网处理或全屋墙面满挂纤维网 3、阴阳角需做PVC阴阳角线 4、用水平刮尺+腻子(石膏)做基础找平 5、石膏线安装应避免对接不平齐 二、扇灰工艺交底: 1、每遍扇灰必须干燥后才能进行下遍扇灰 2、墙面平整度合格情况下,扇灰厚度不宜过厚 3、扇灰材料要求使用成品防潮腻子 4、阴阳角需做PVC阴阳角线修正处理 5、墙固涂刷应均匀,不应出现漏刷现象 三、注意事项: 1、天花吊顶螺丝处做防锈处理,接缝使用粘粉或环氧树脂填缝。 2、要求所有阴阳角参照水平仪上PVC角线,调整垂直度偏差问题(垂直度要求3毫米以内偏差)。开槽处挂玻璃纤维网扇灰,建议墙面满挂。 3、门窗、面板等用薄膜或分色纸保护,避免污染。 4、腻子层不可开裂、不可有气泡砂眼透底等情况。 5、打磨后2m内平整度误差3‰以内。(注:顺平工艺也要平,1.2米外强光照射不可存在明显波浪纹痕迹) 6、油漆兑水不超过10%,或按桶上标注量勾兑。 7、油漆完成后漆膜不可开裂,不可有气泡砂眼透底流坠漏刷等情况。 8、木门在第二遍腻子进场安装最佳,套线处方便收边收口。
2026-09-09

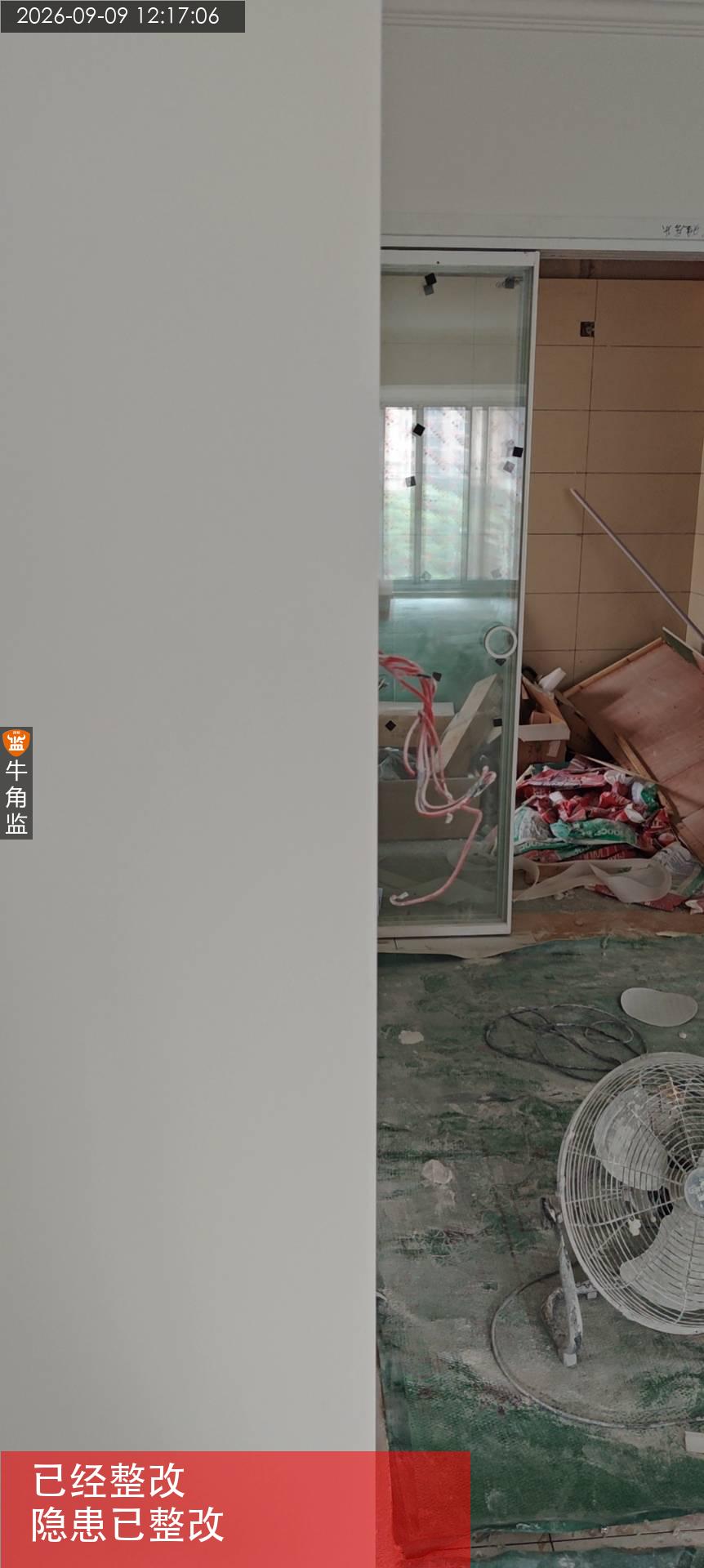

海珠区悦********8047
设 计 师:未知
施工队长:何工
工地面积:88.00㎡
装修总价:0.00
本次评价:C
本次评语:

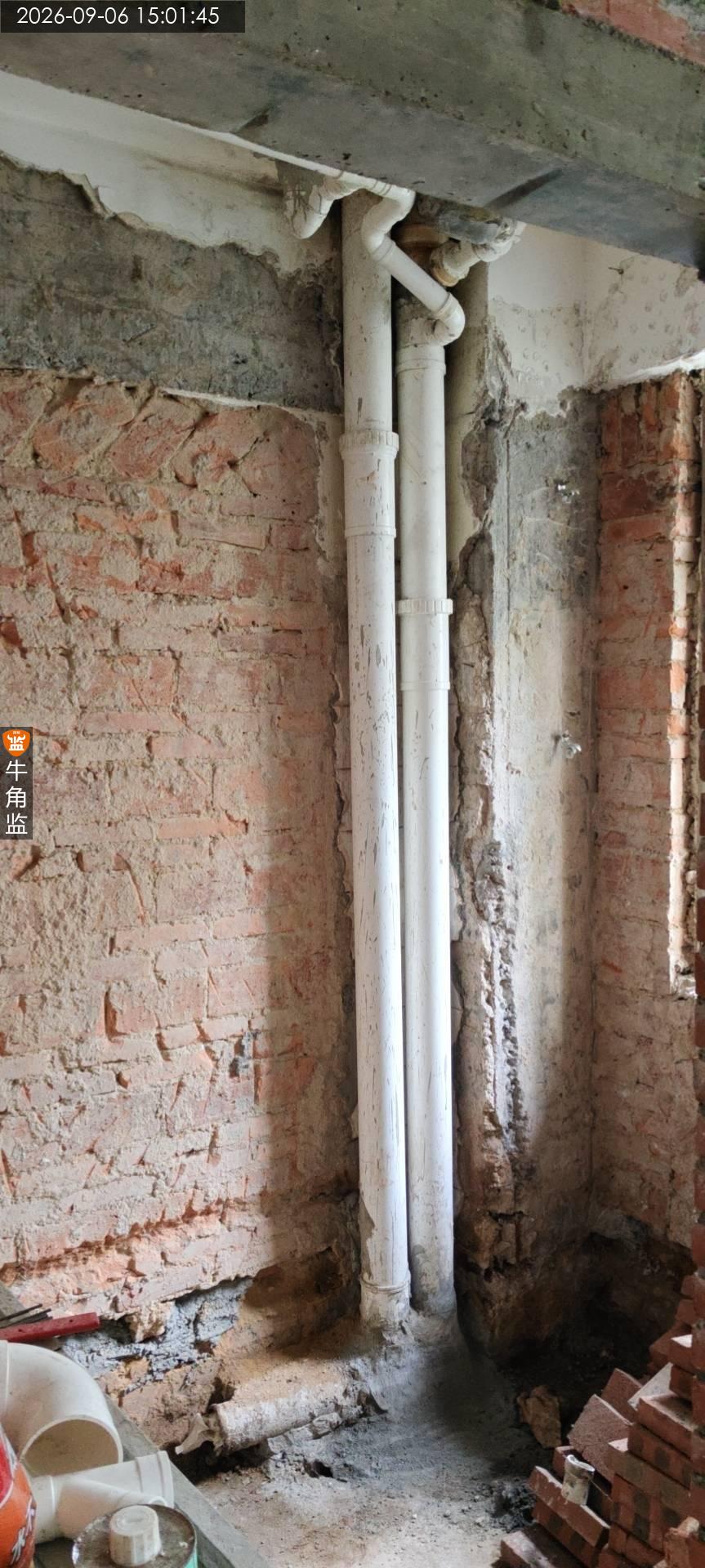

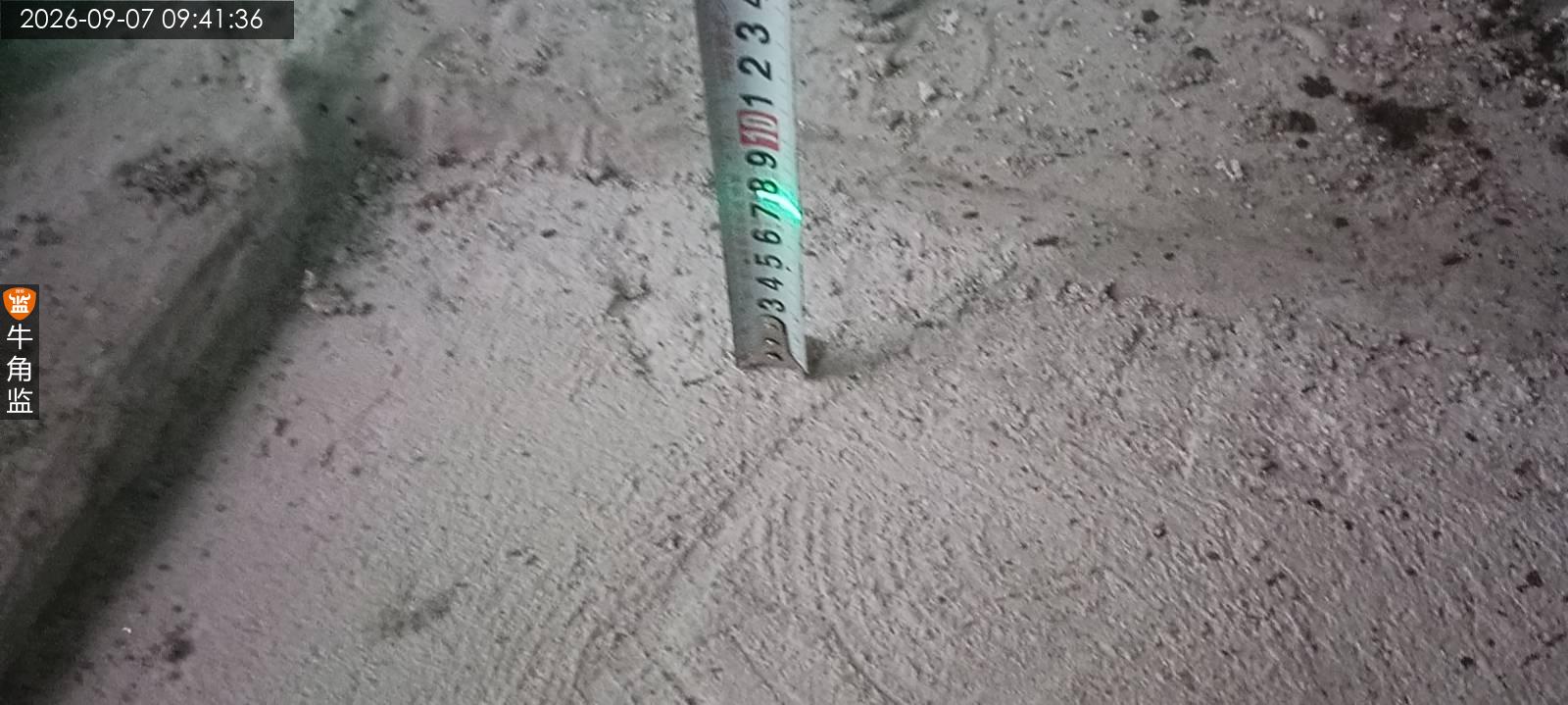

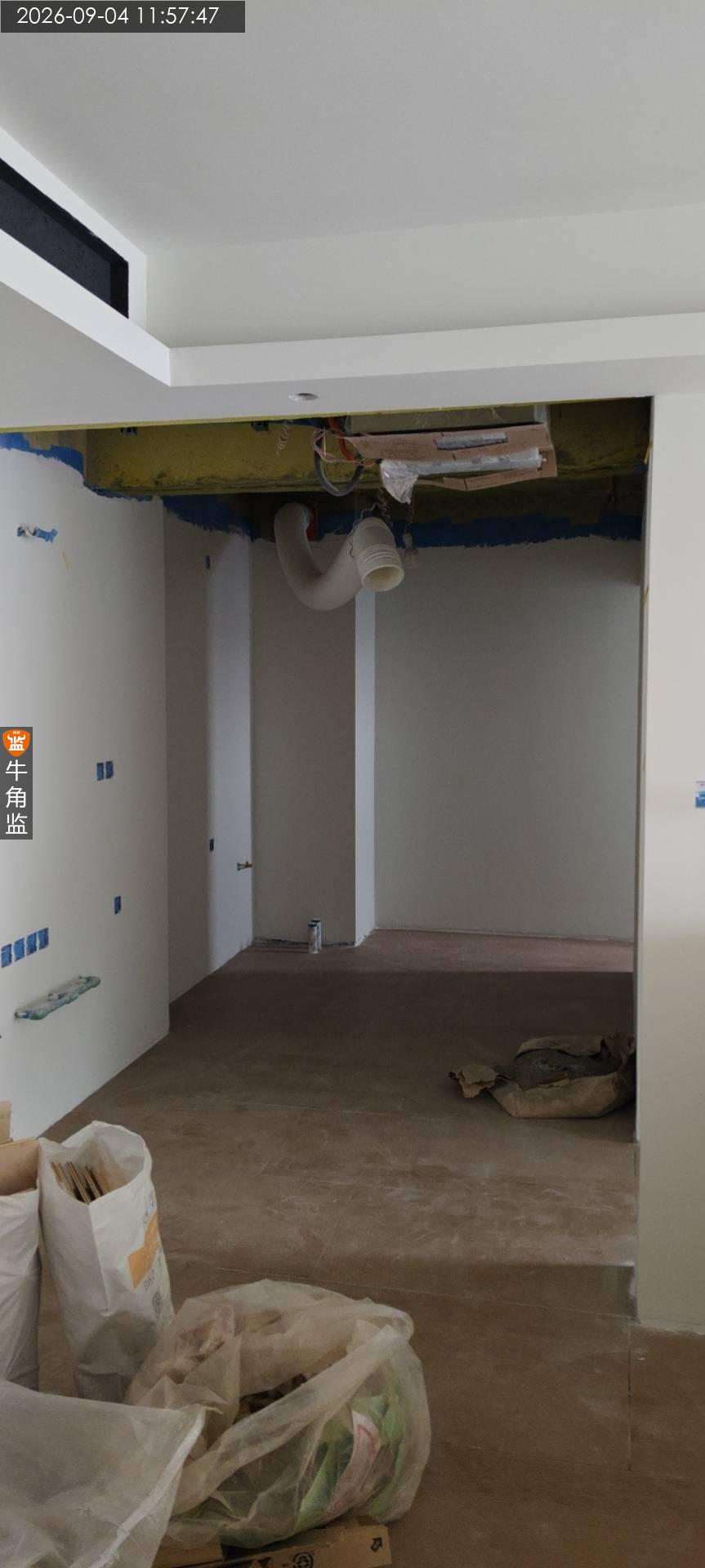

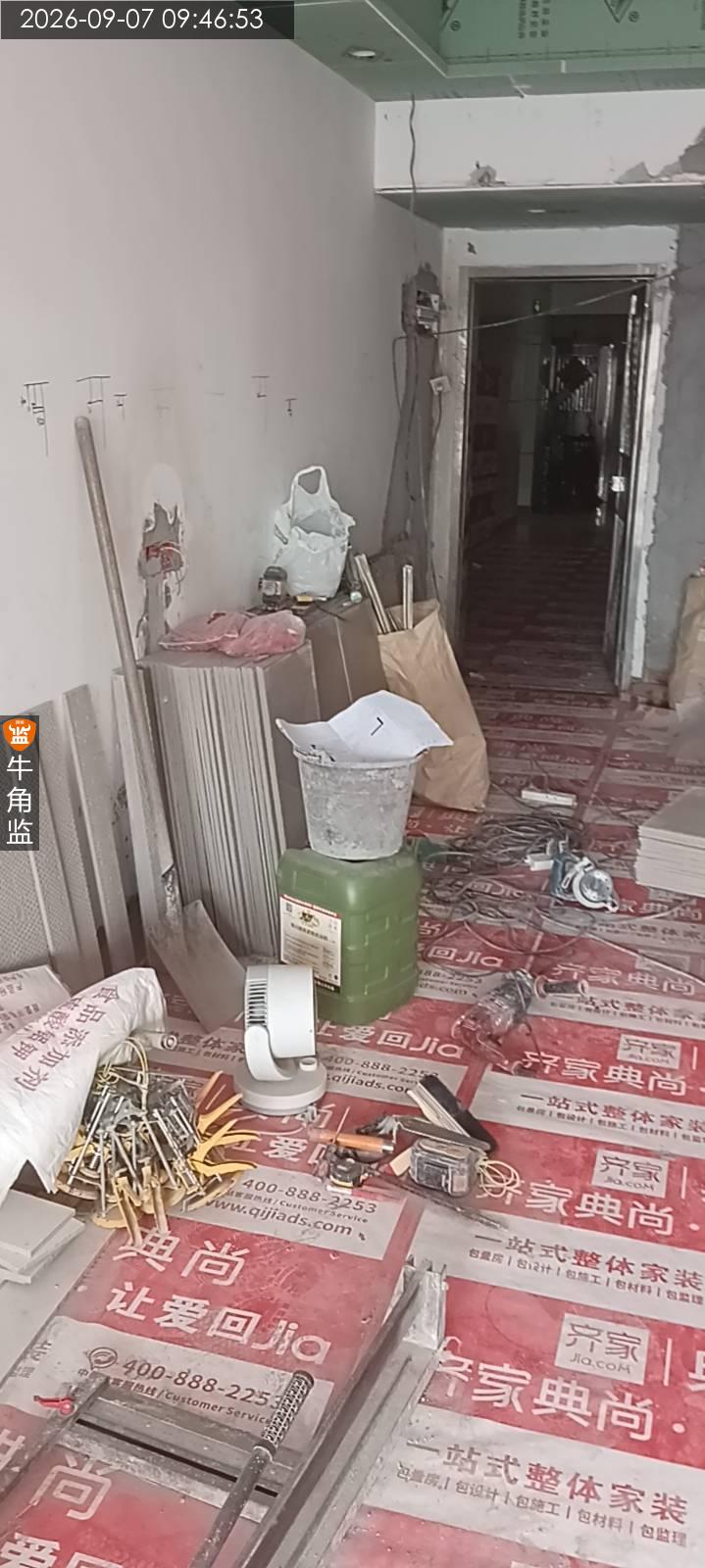

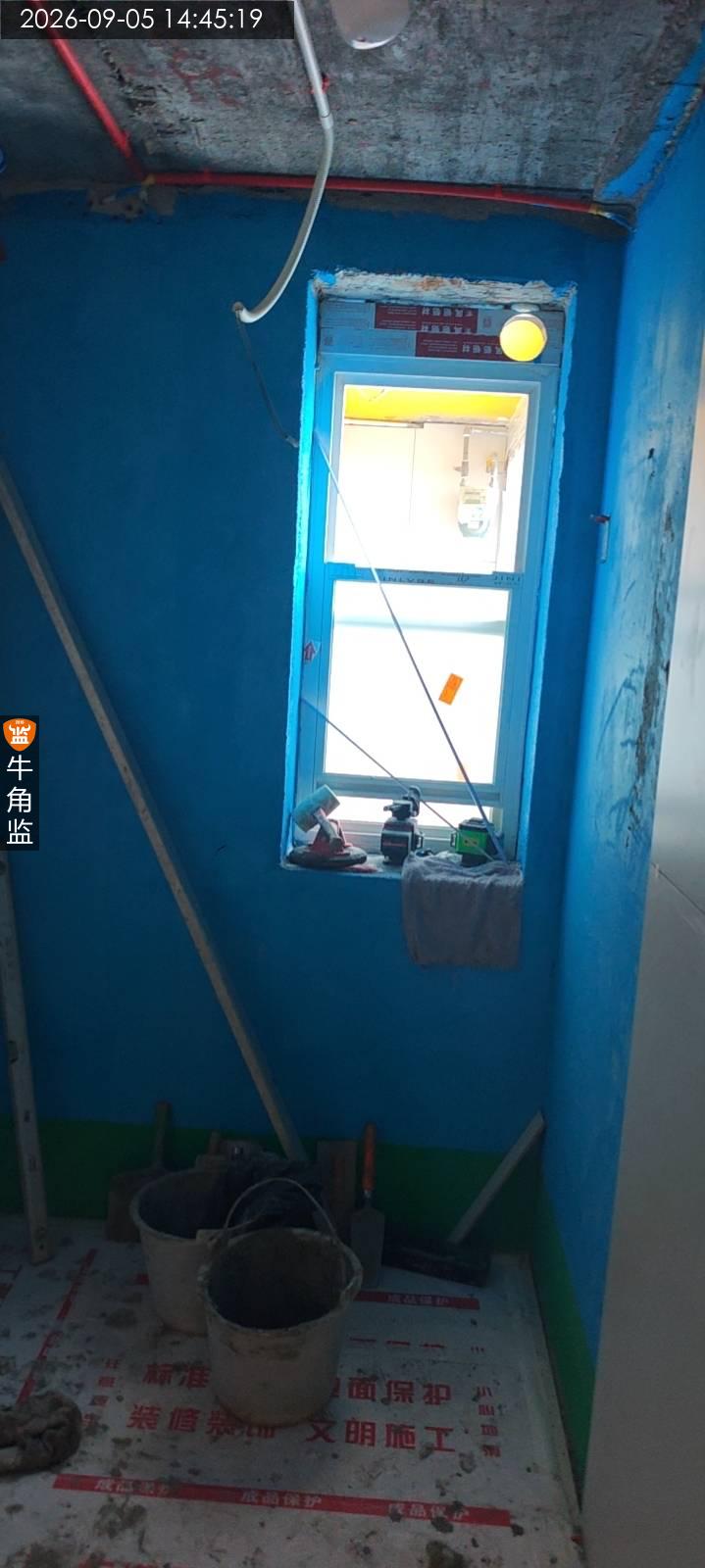

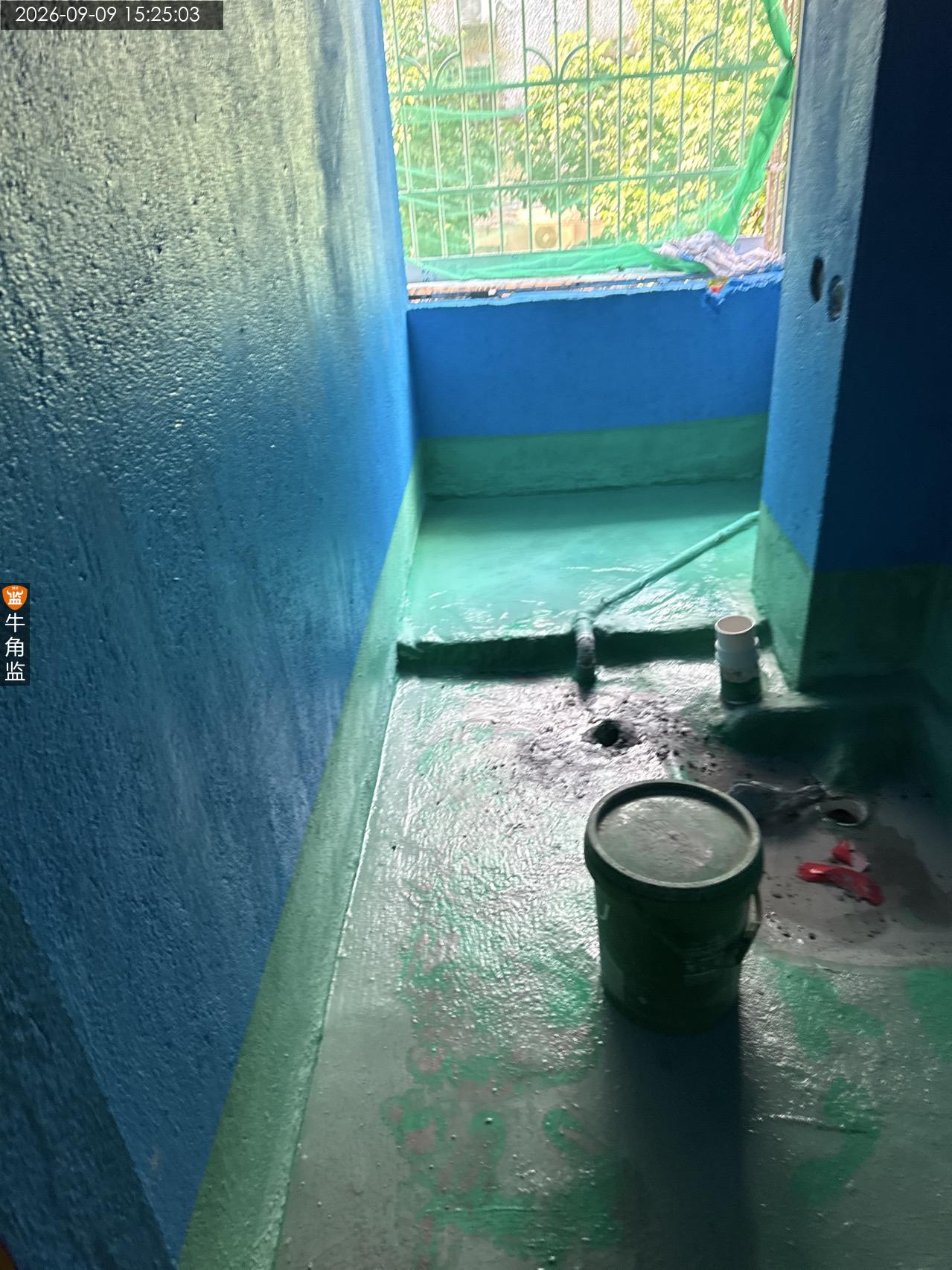

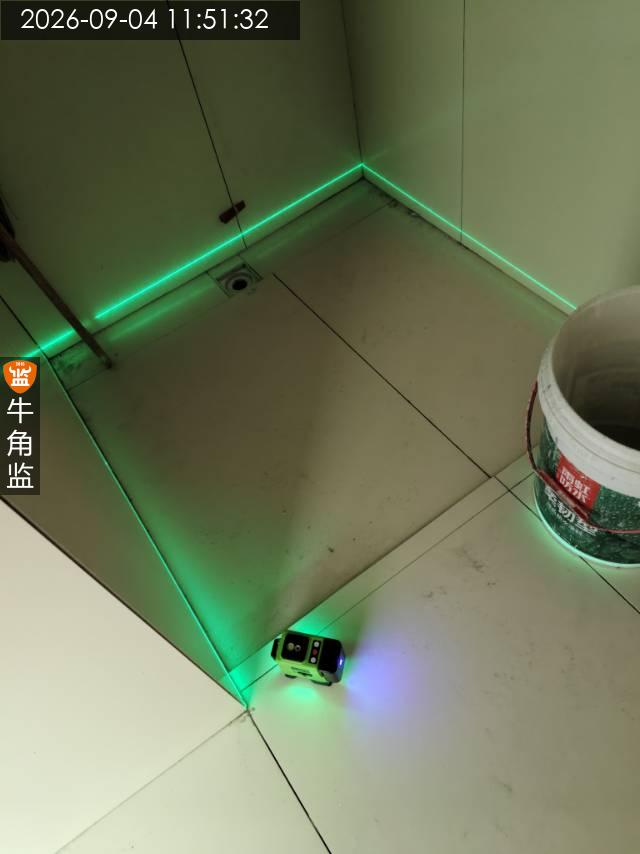

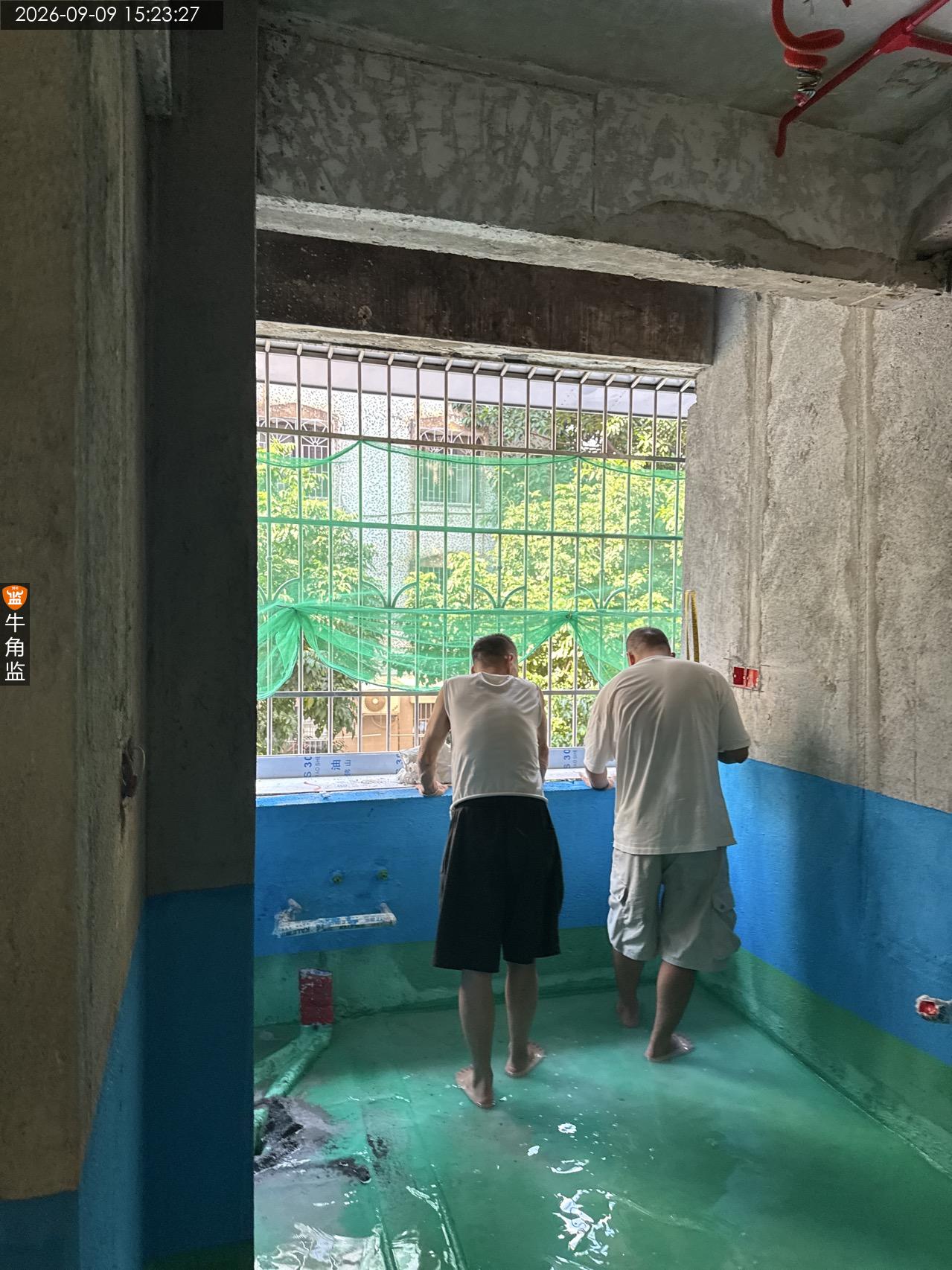

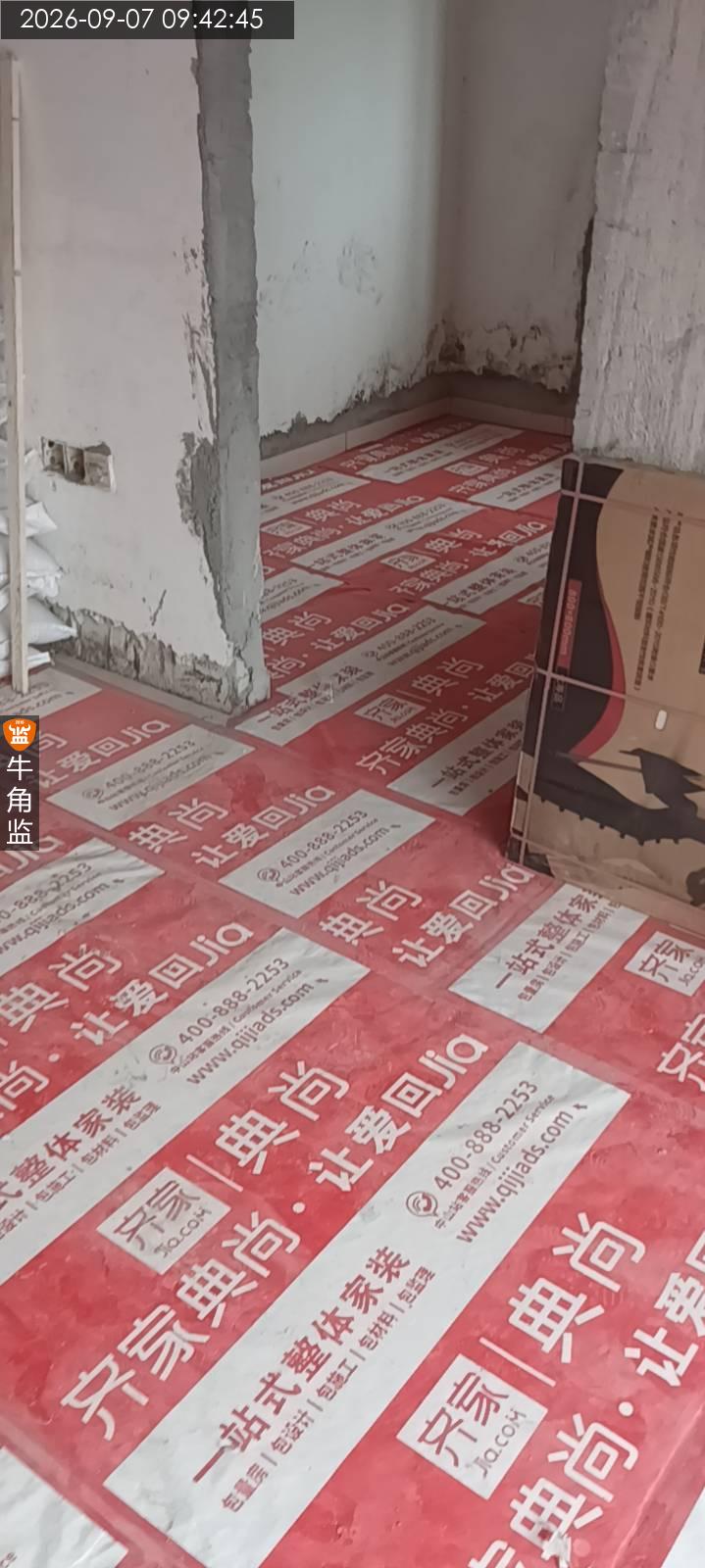

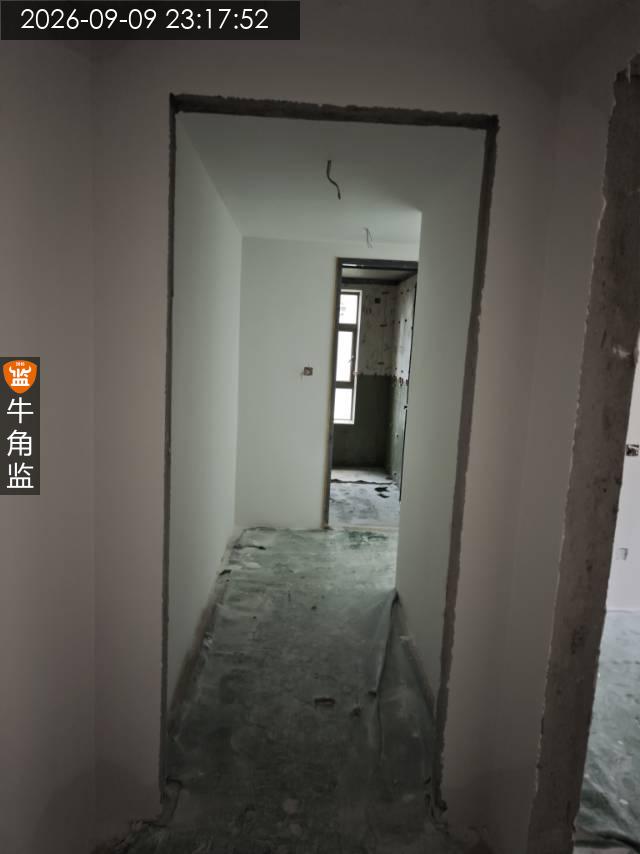

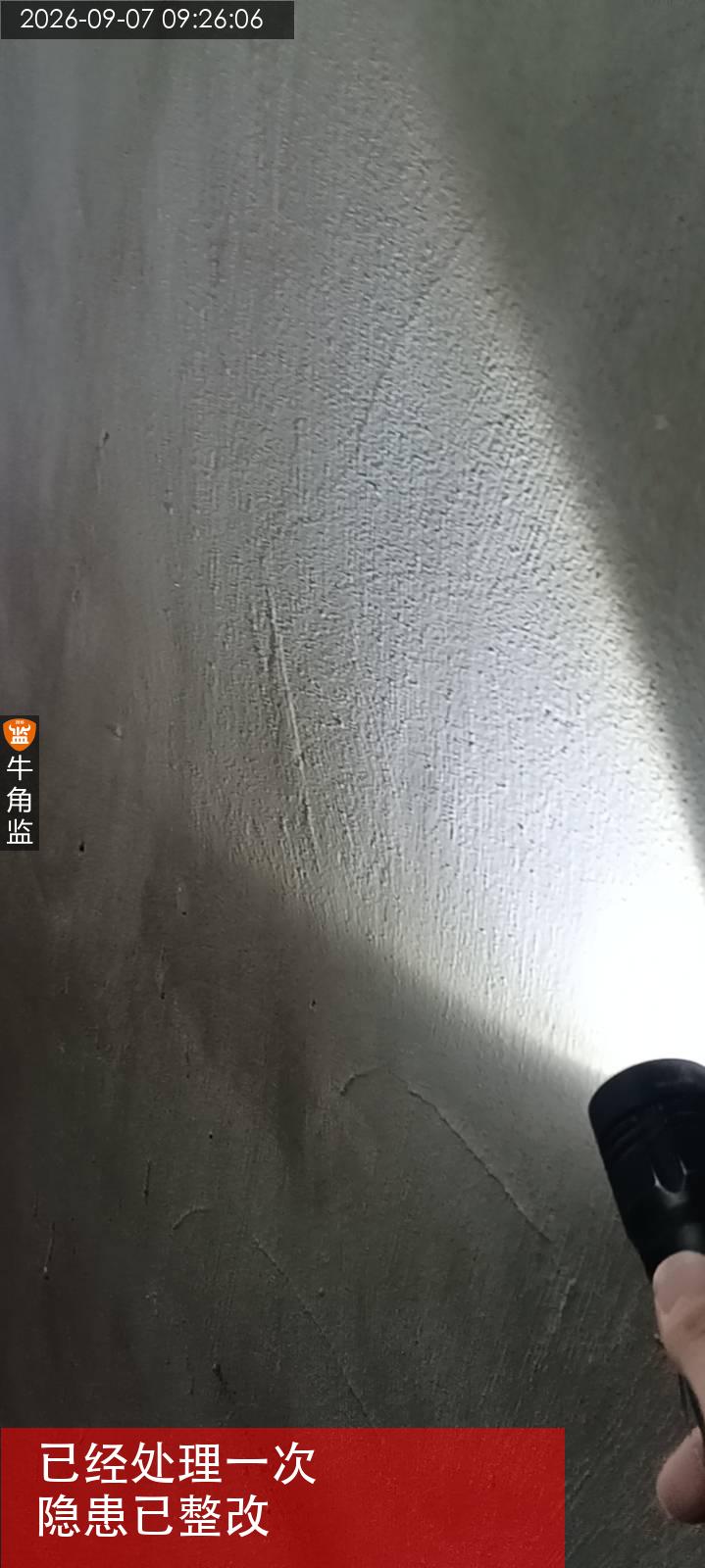

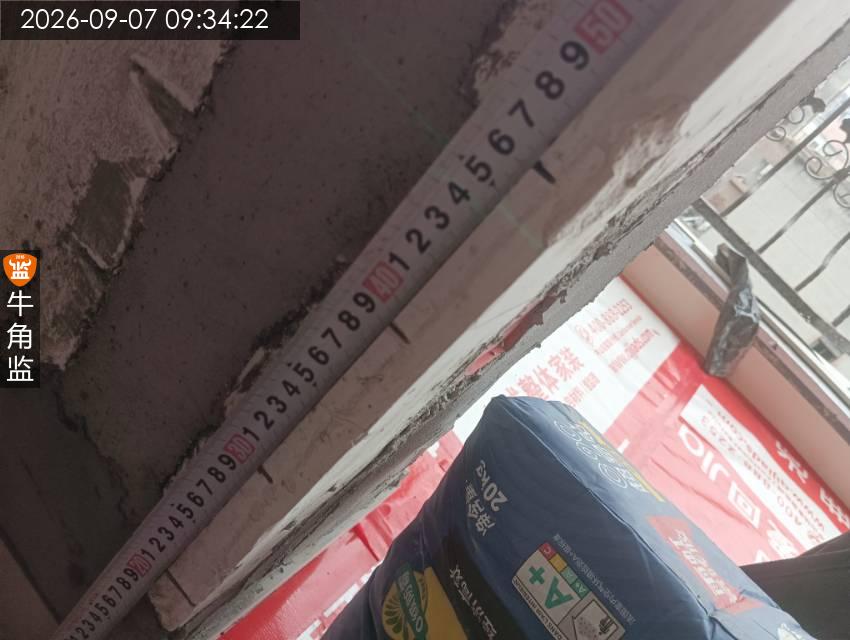

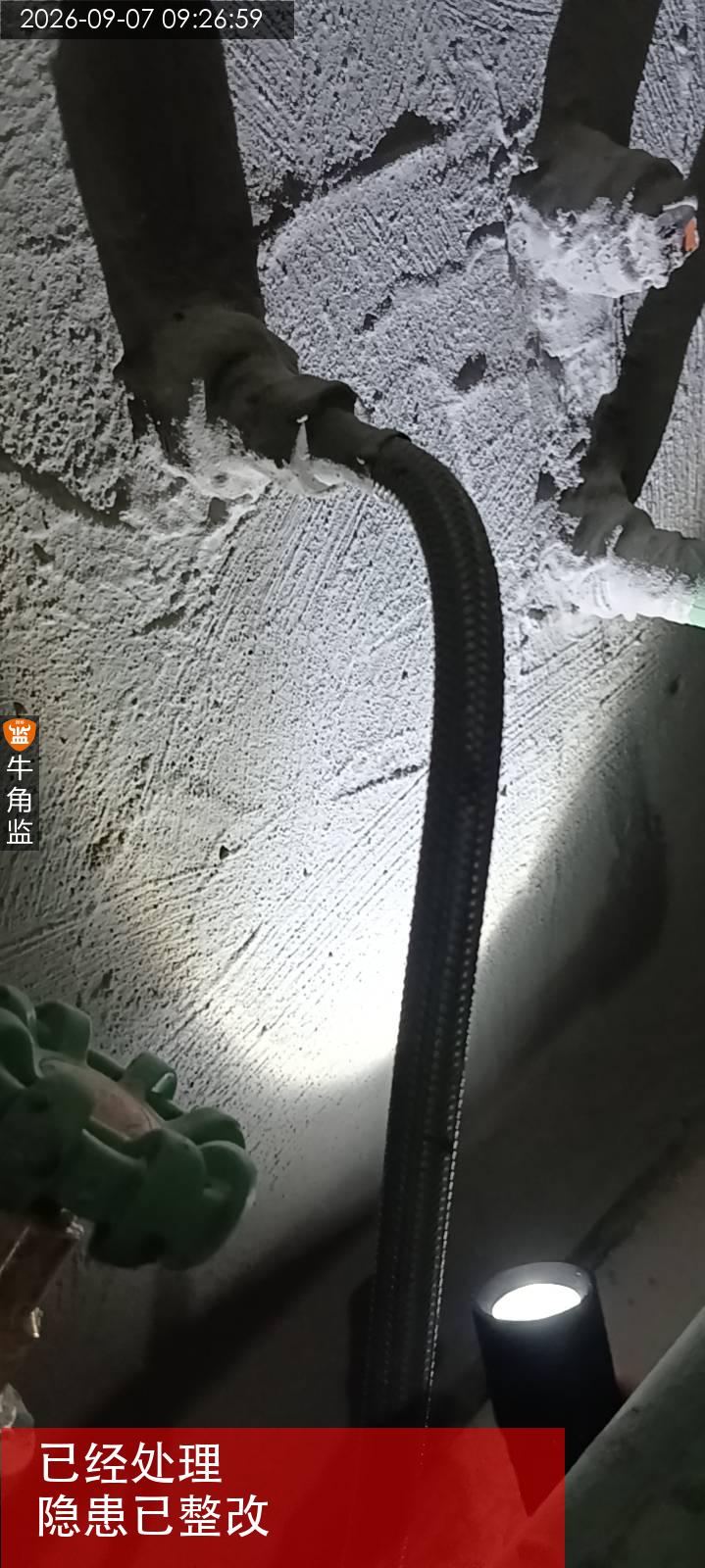

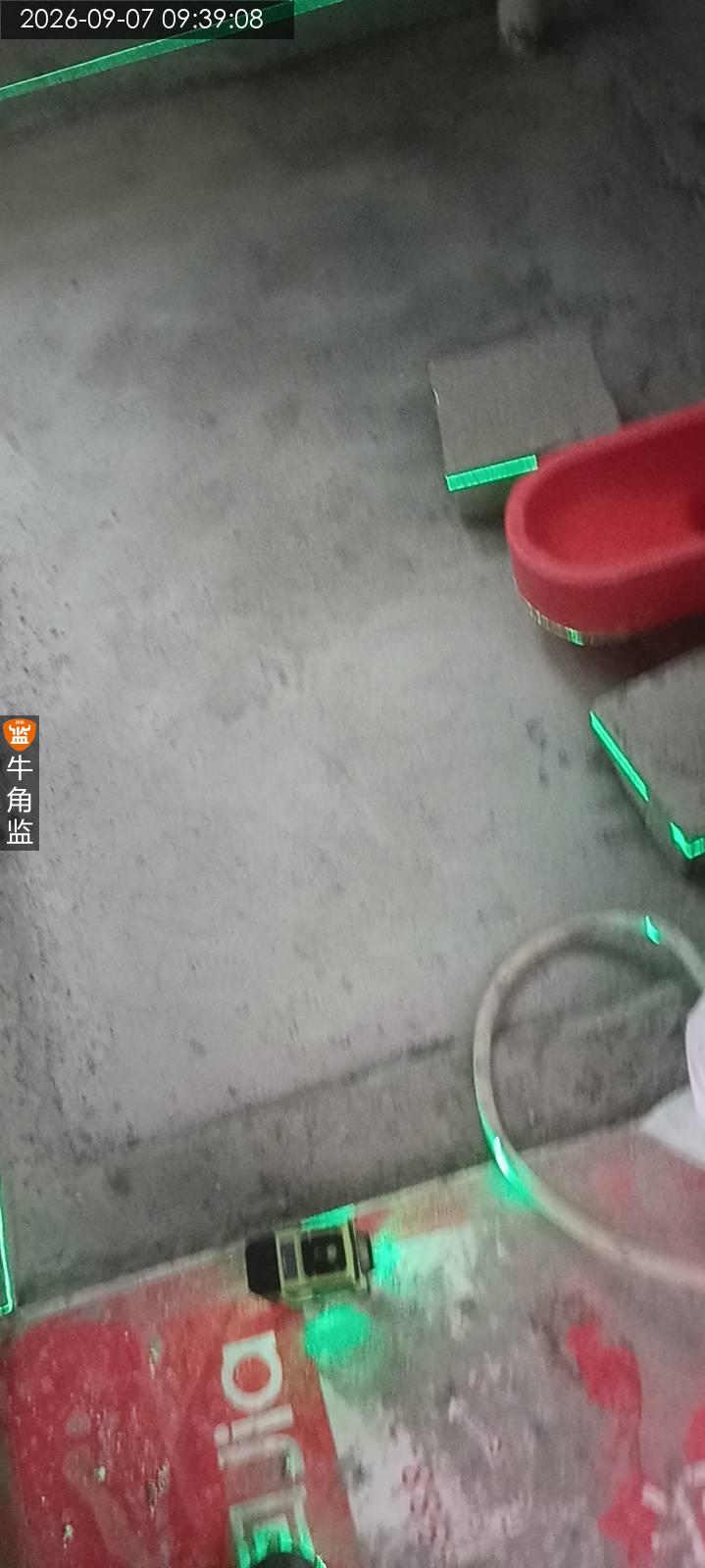

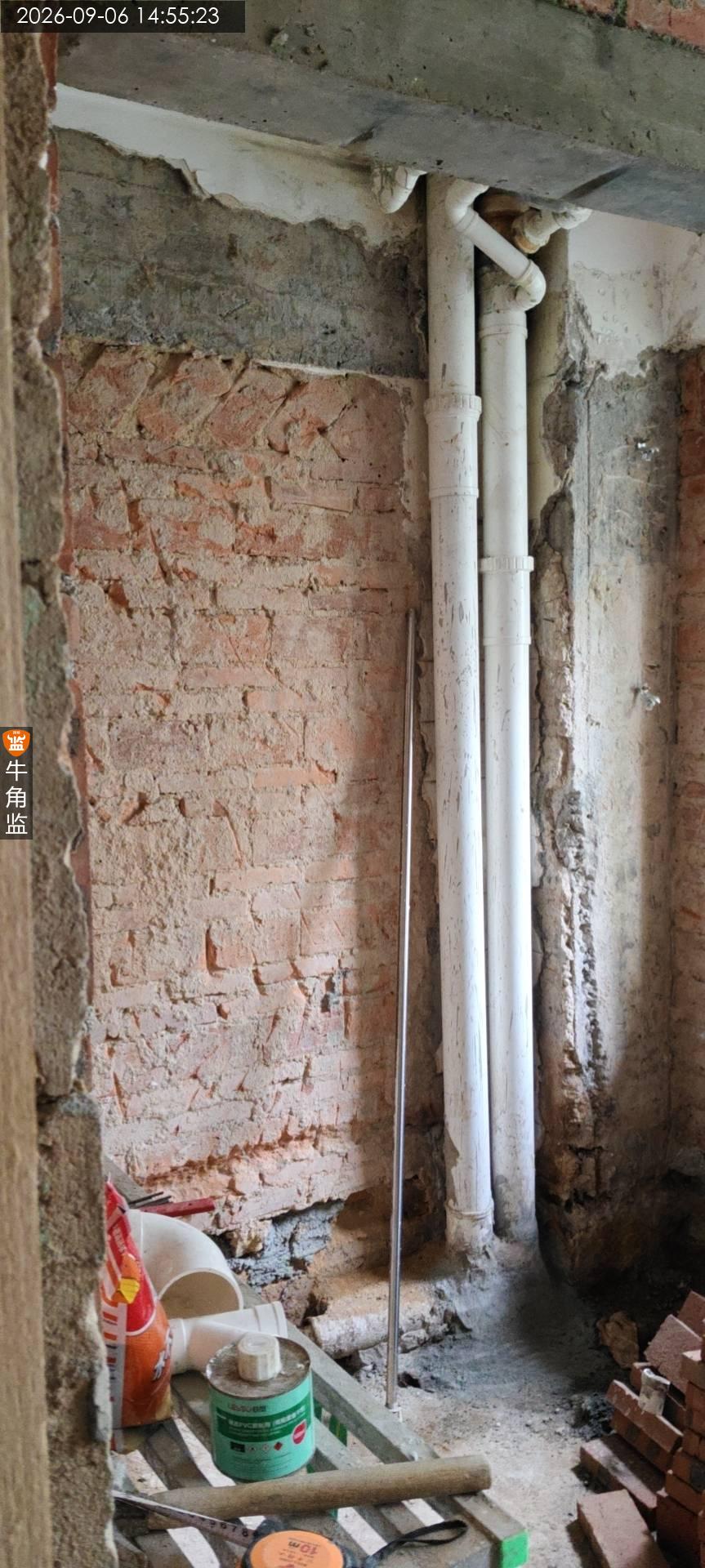

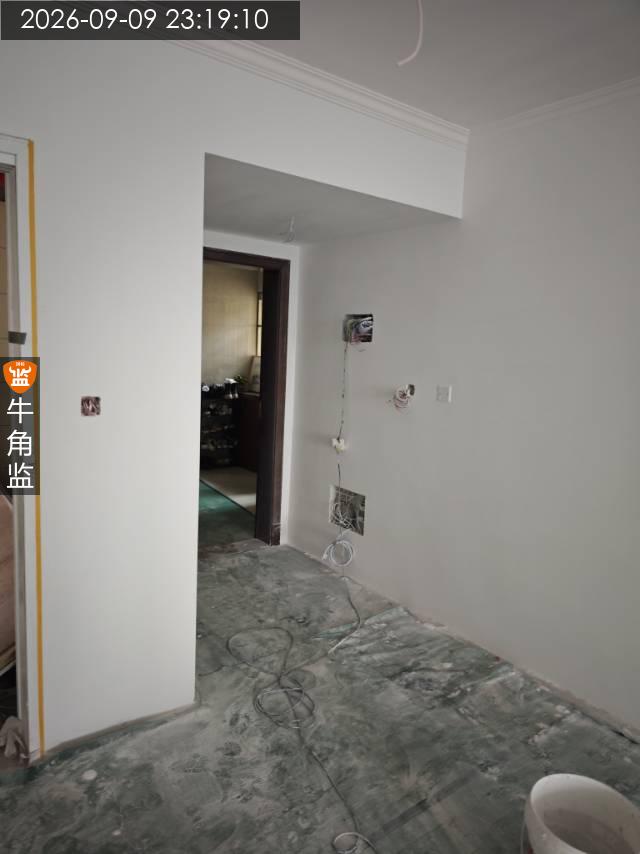

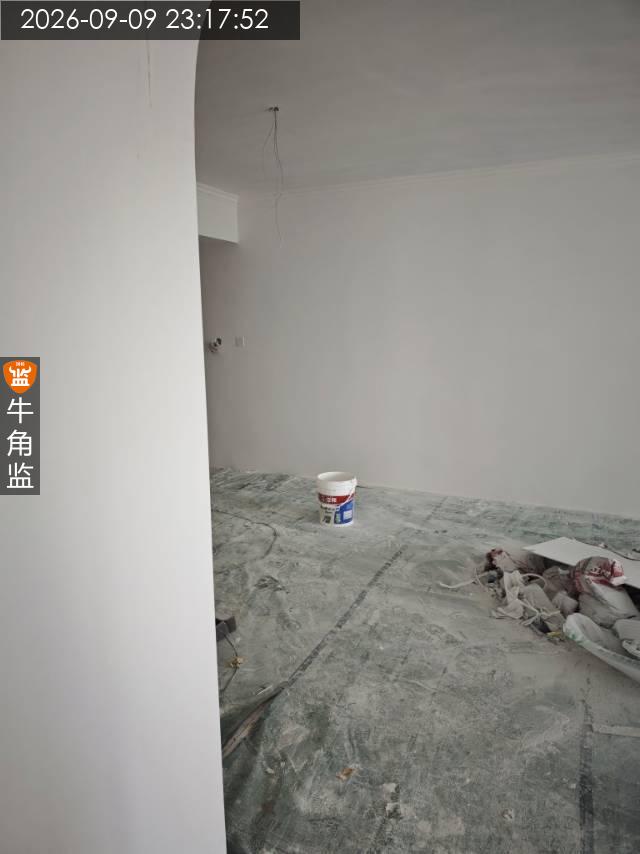

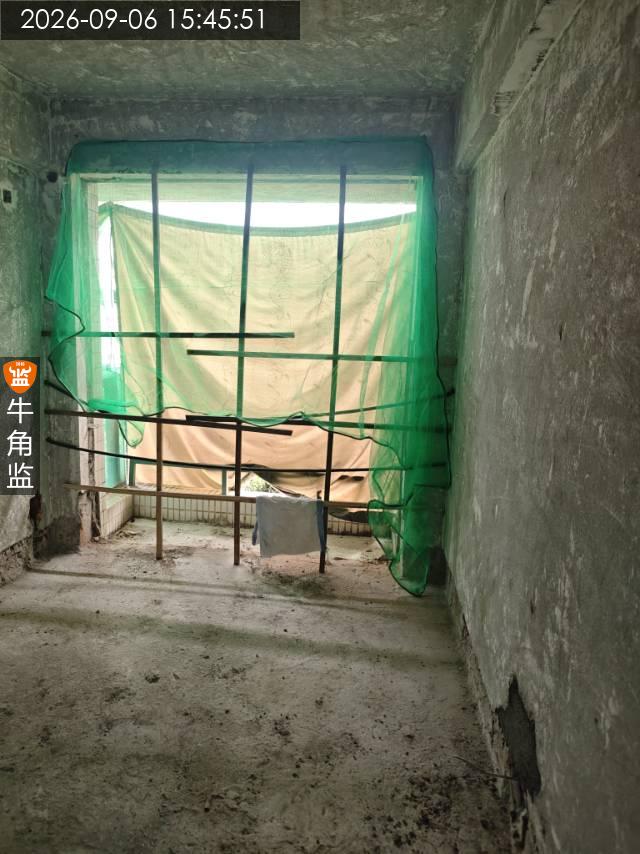

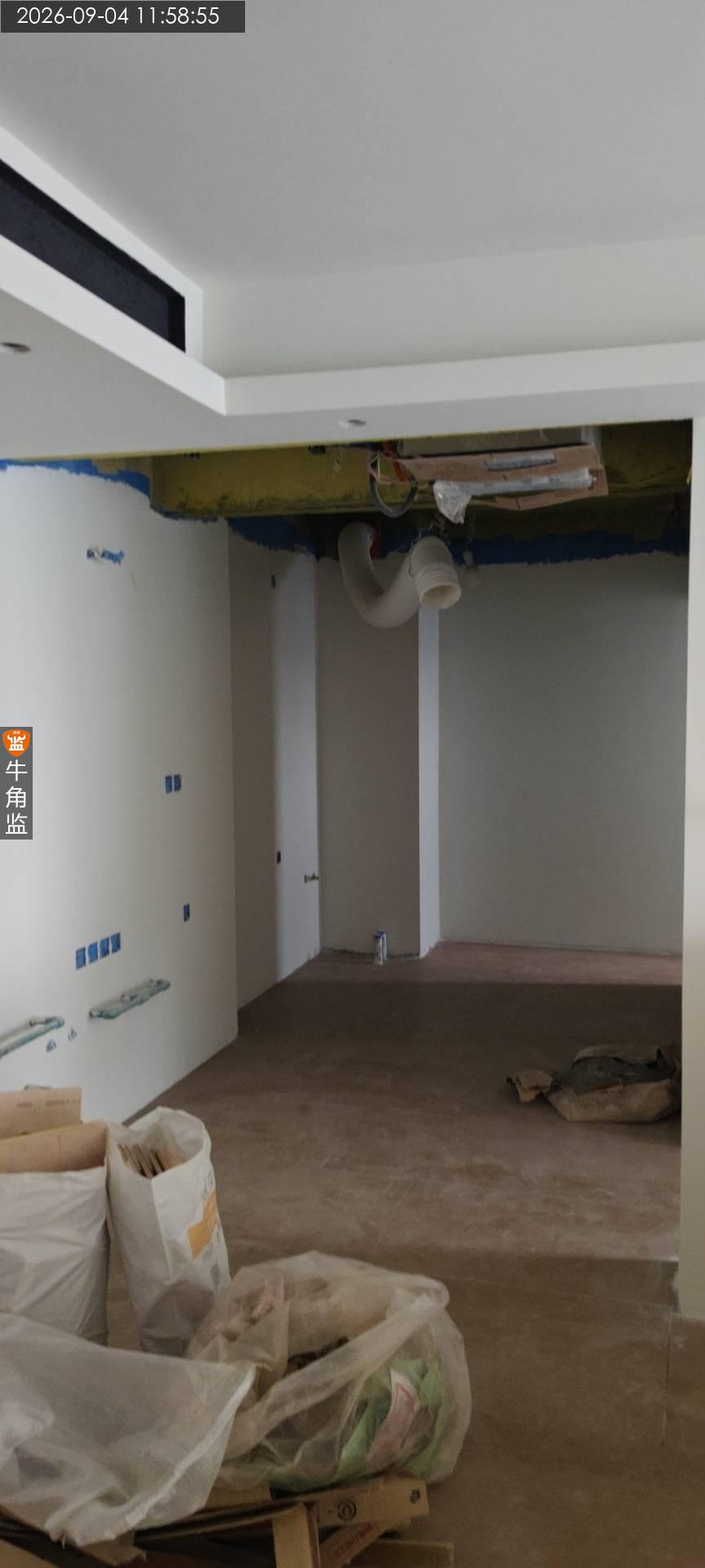

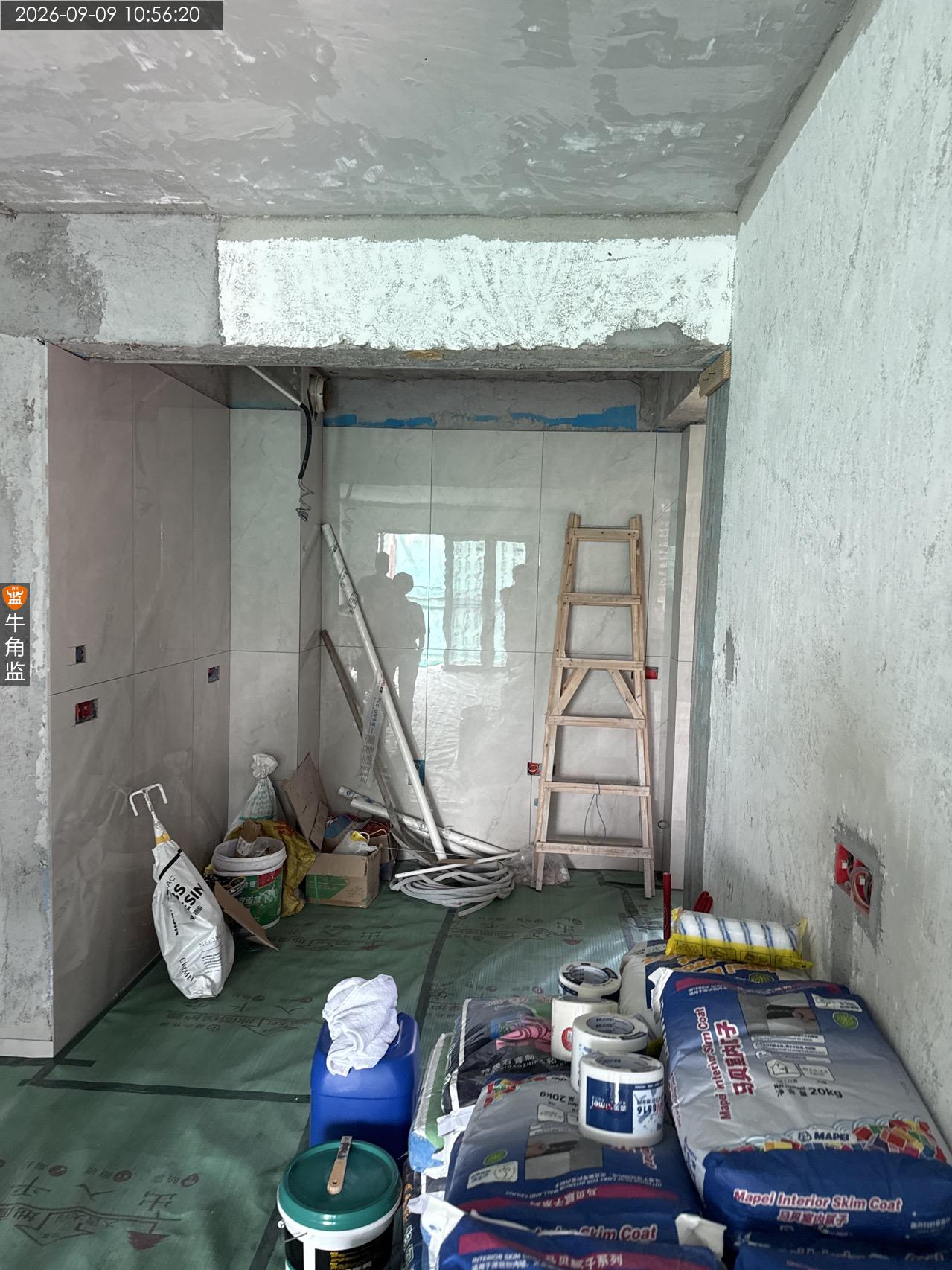

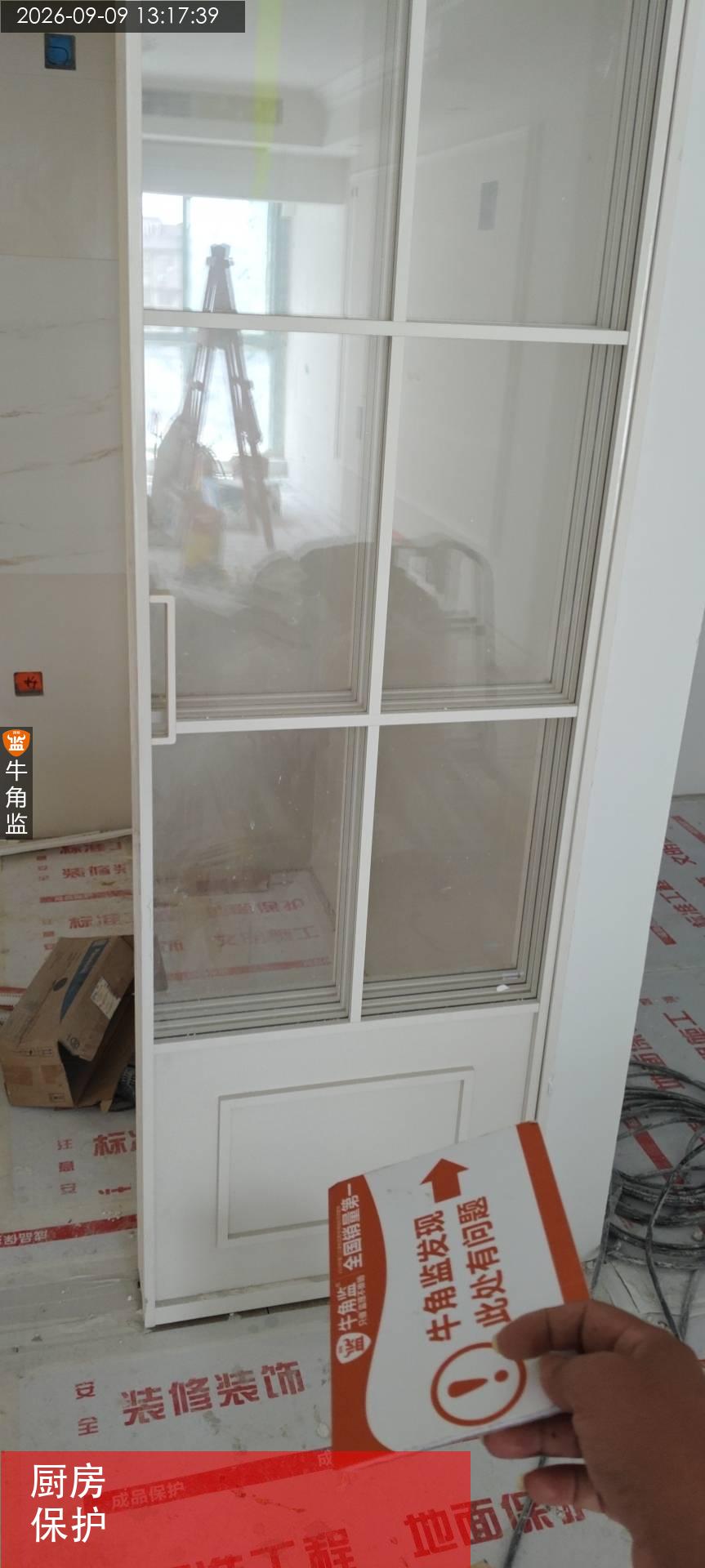

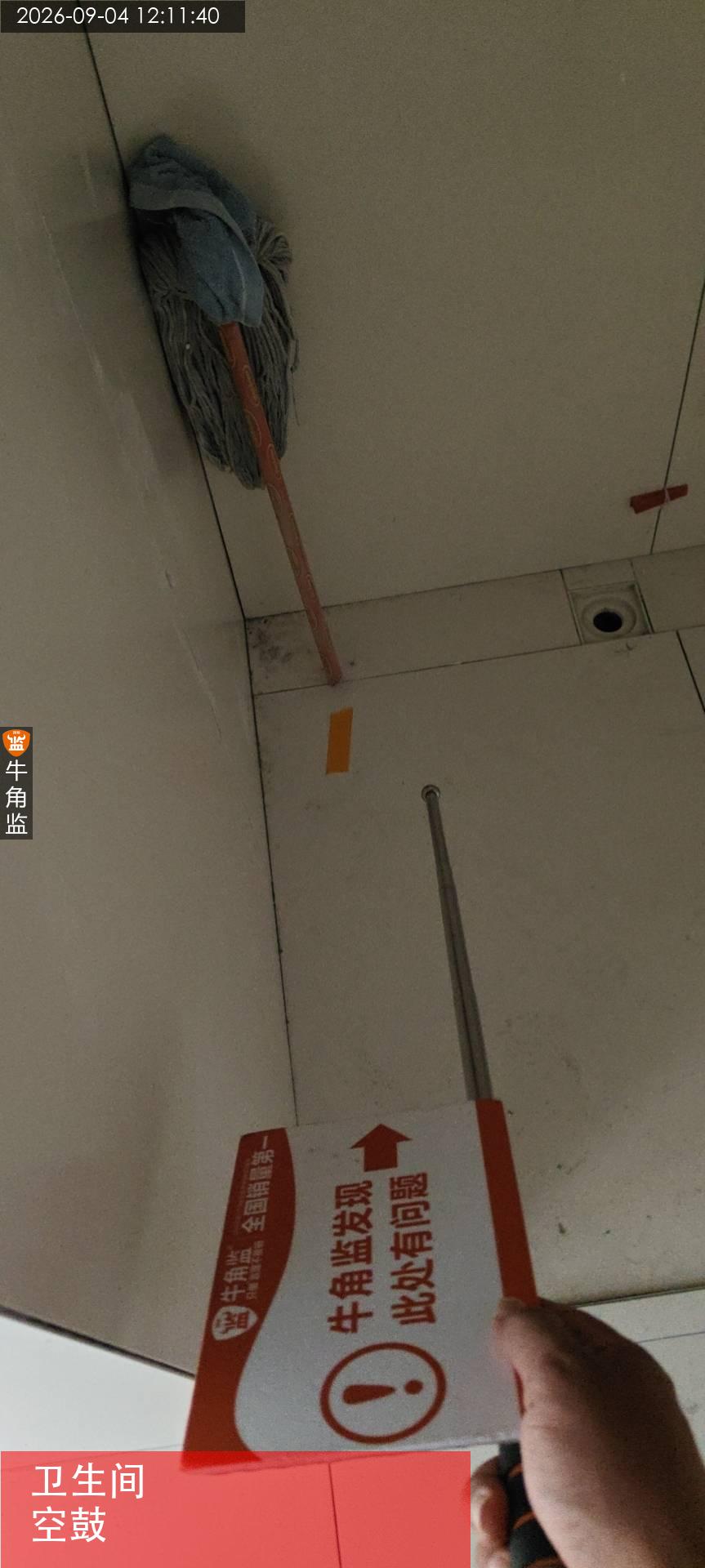

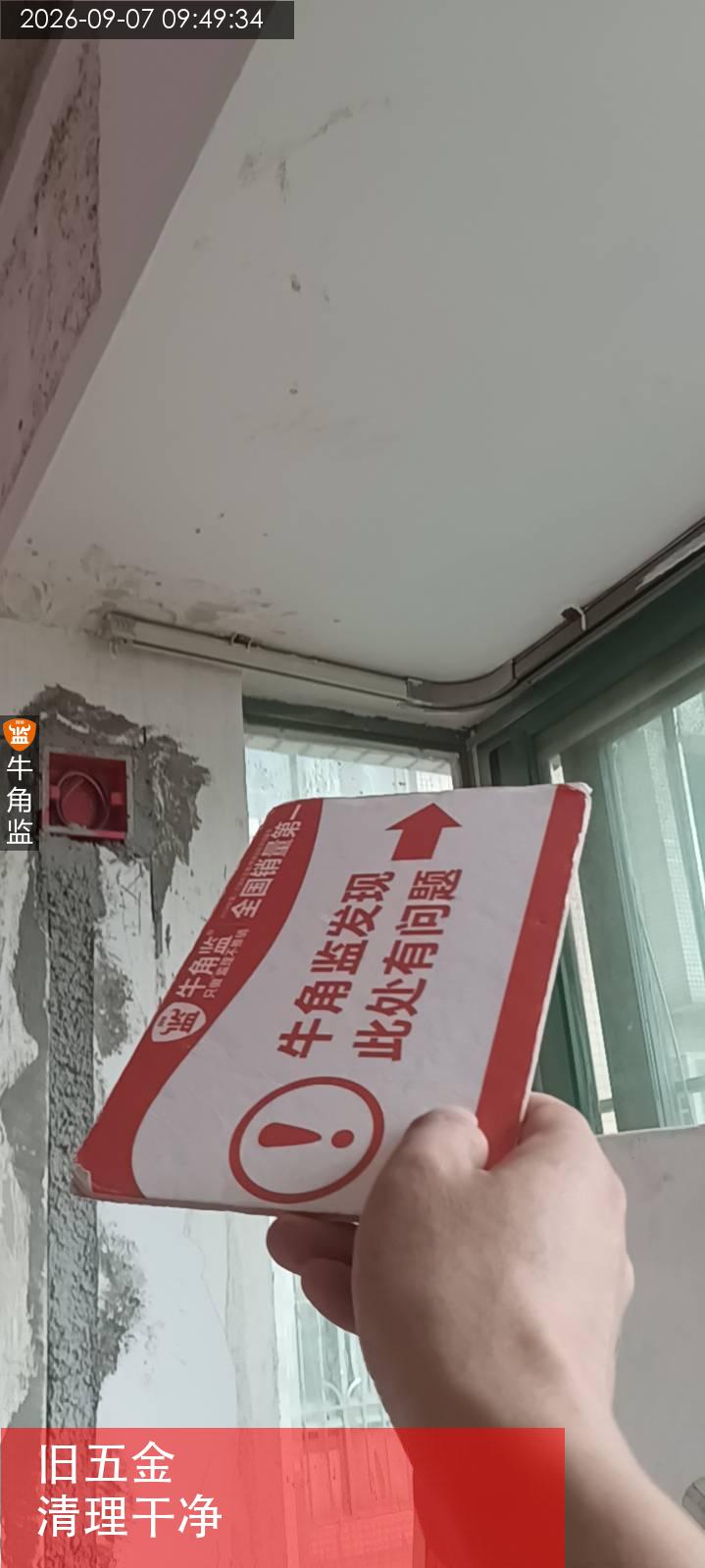

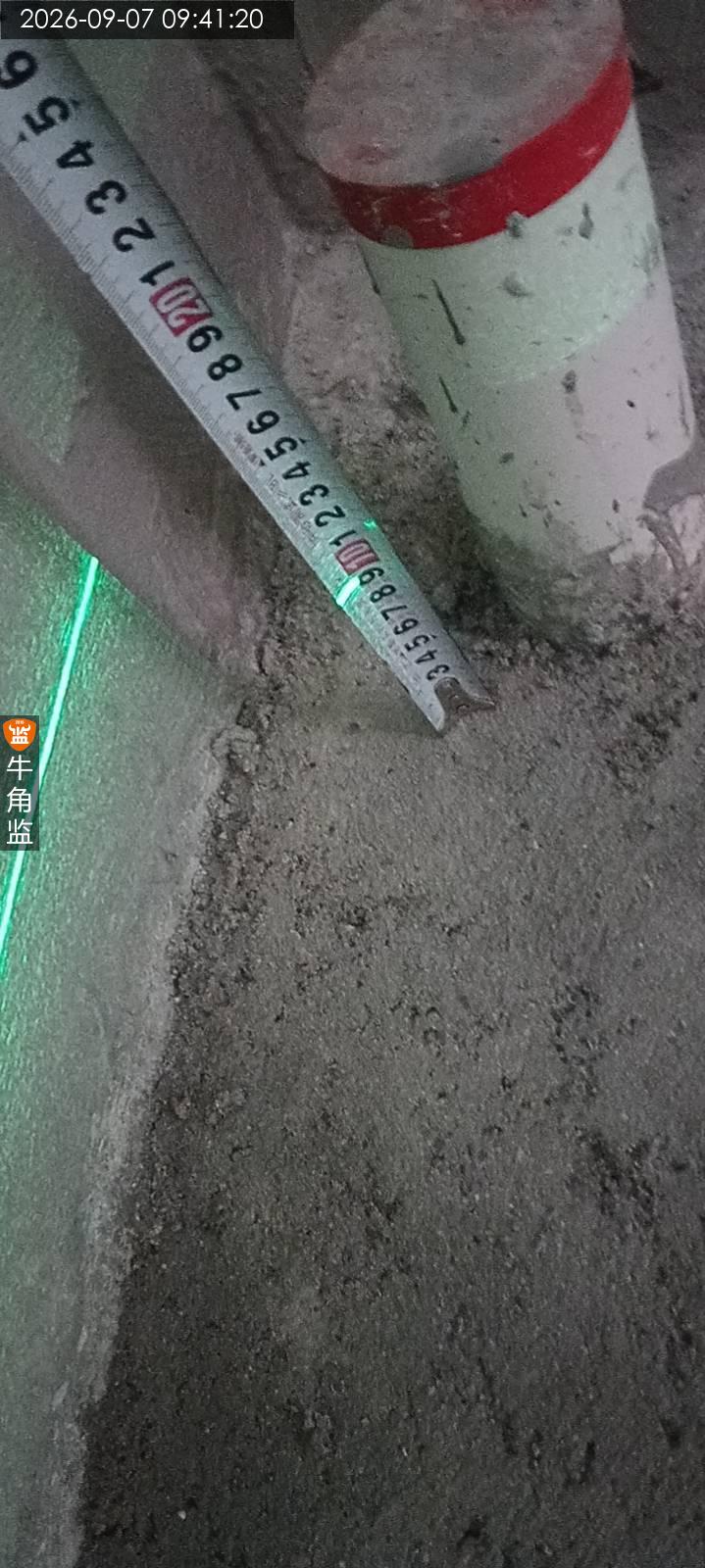

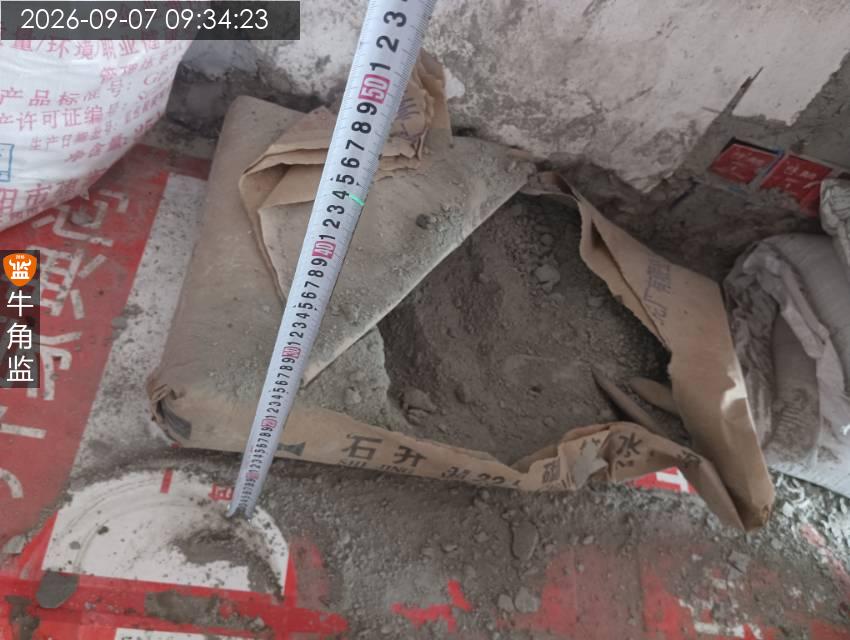

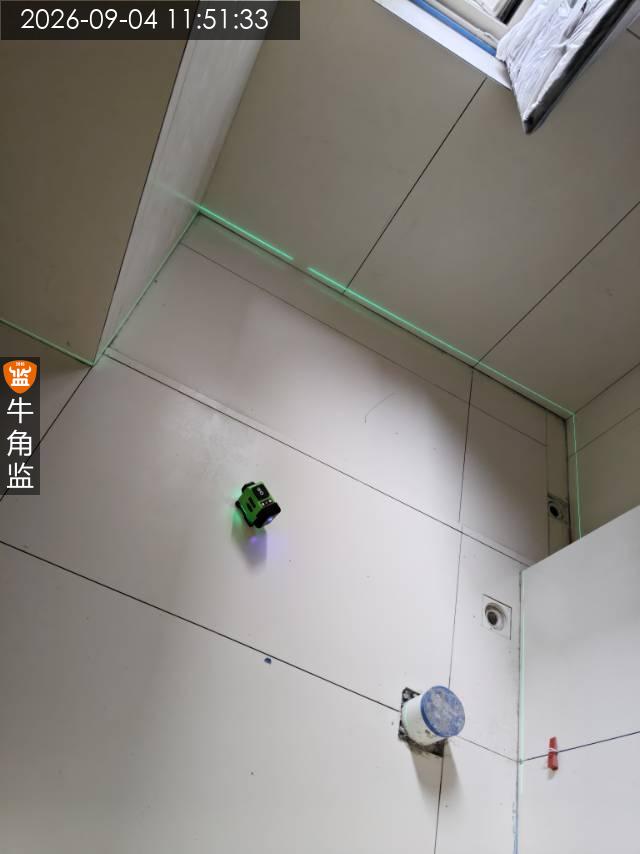

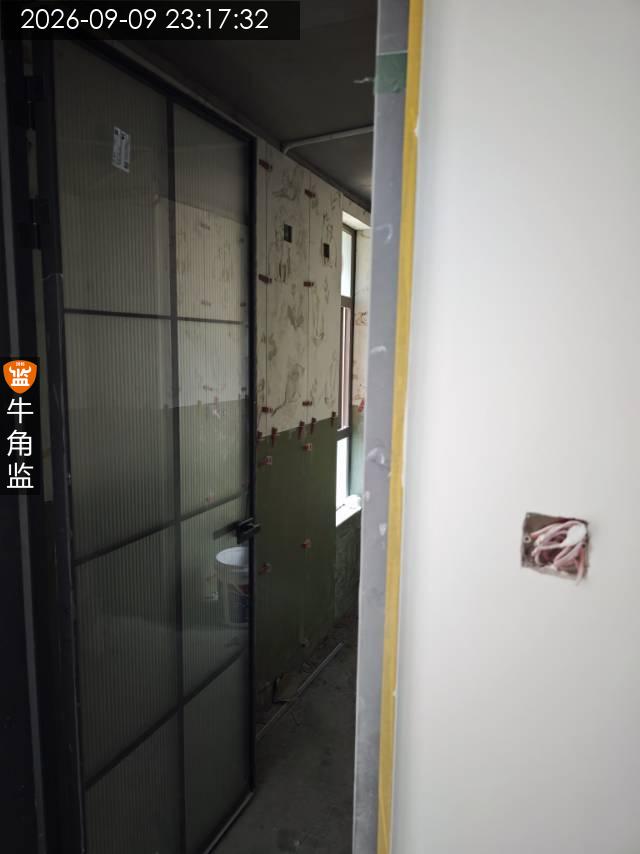

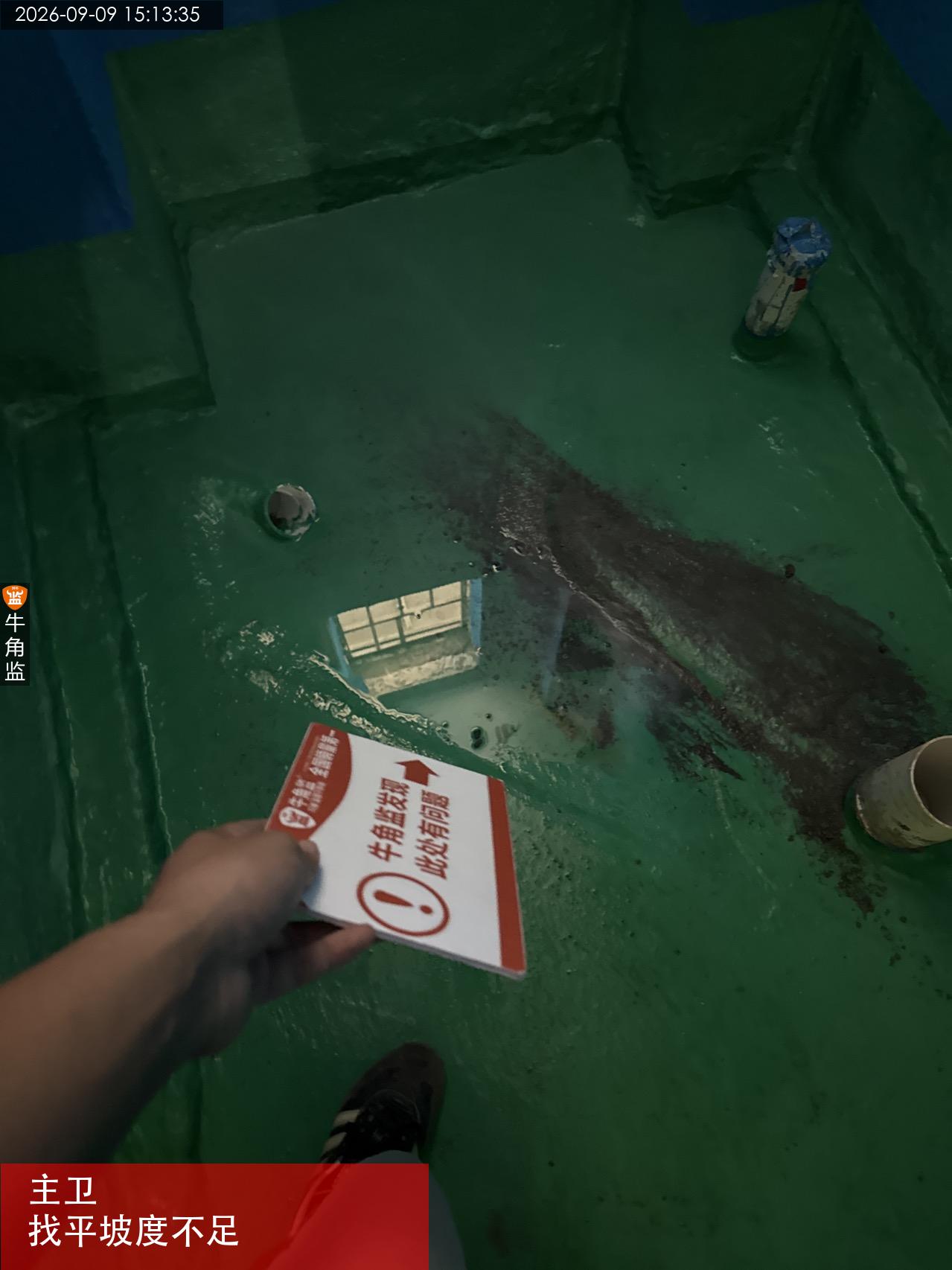

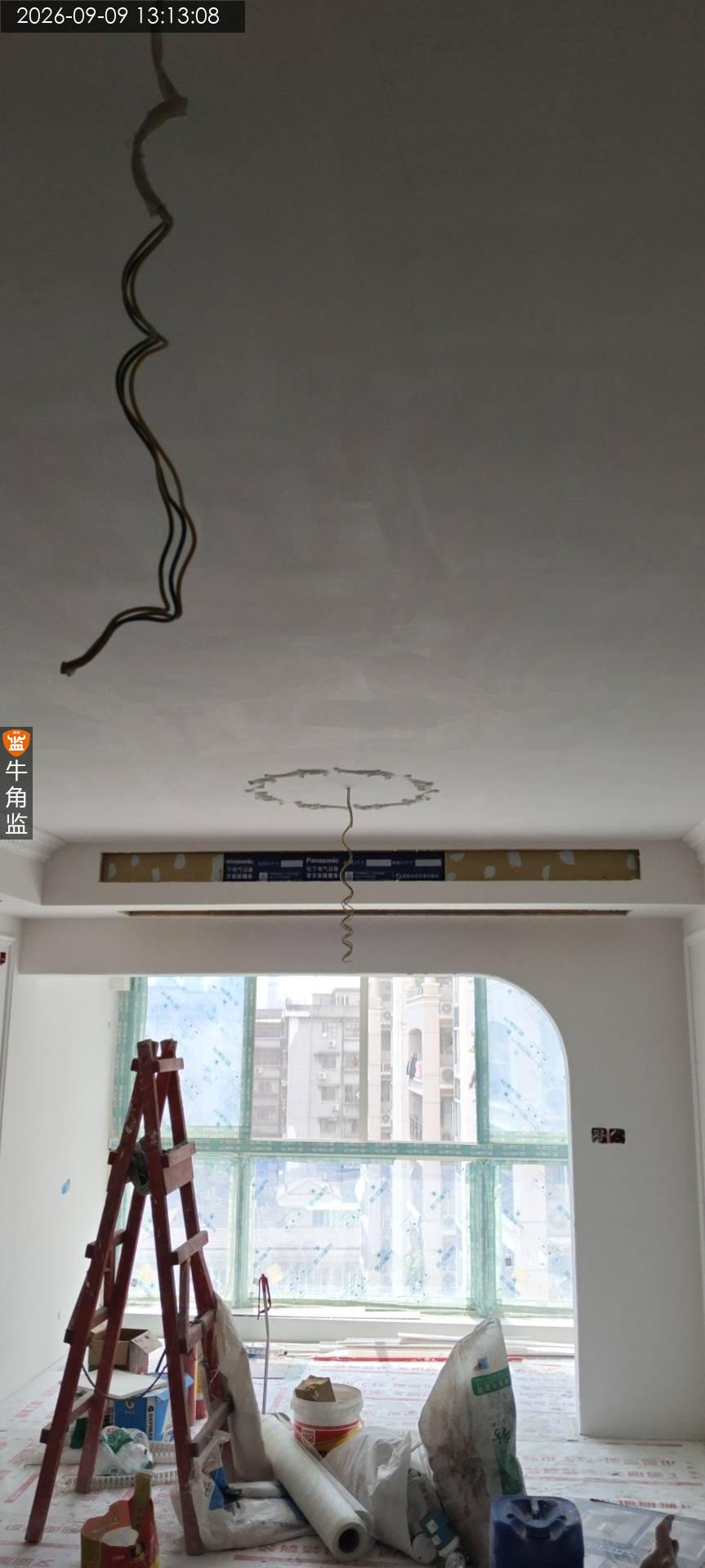

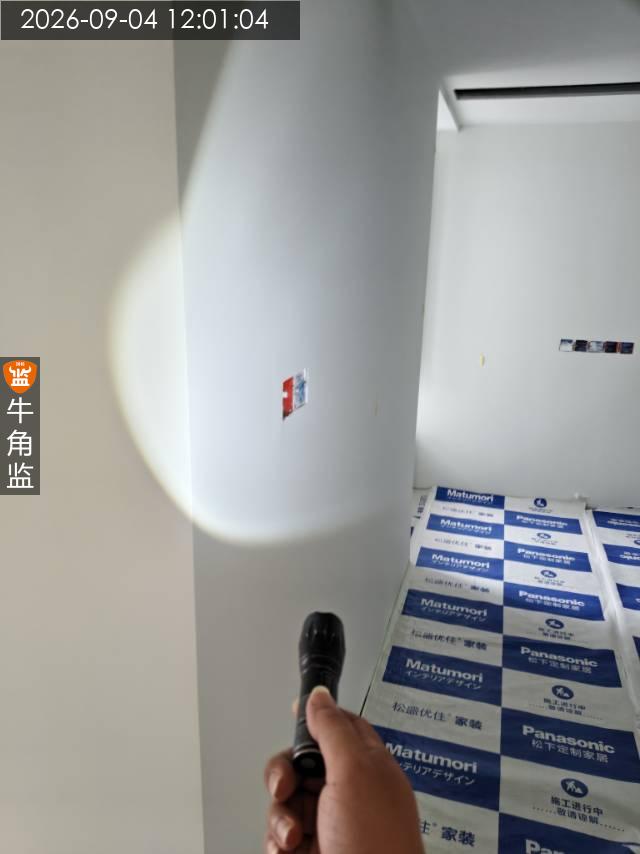

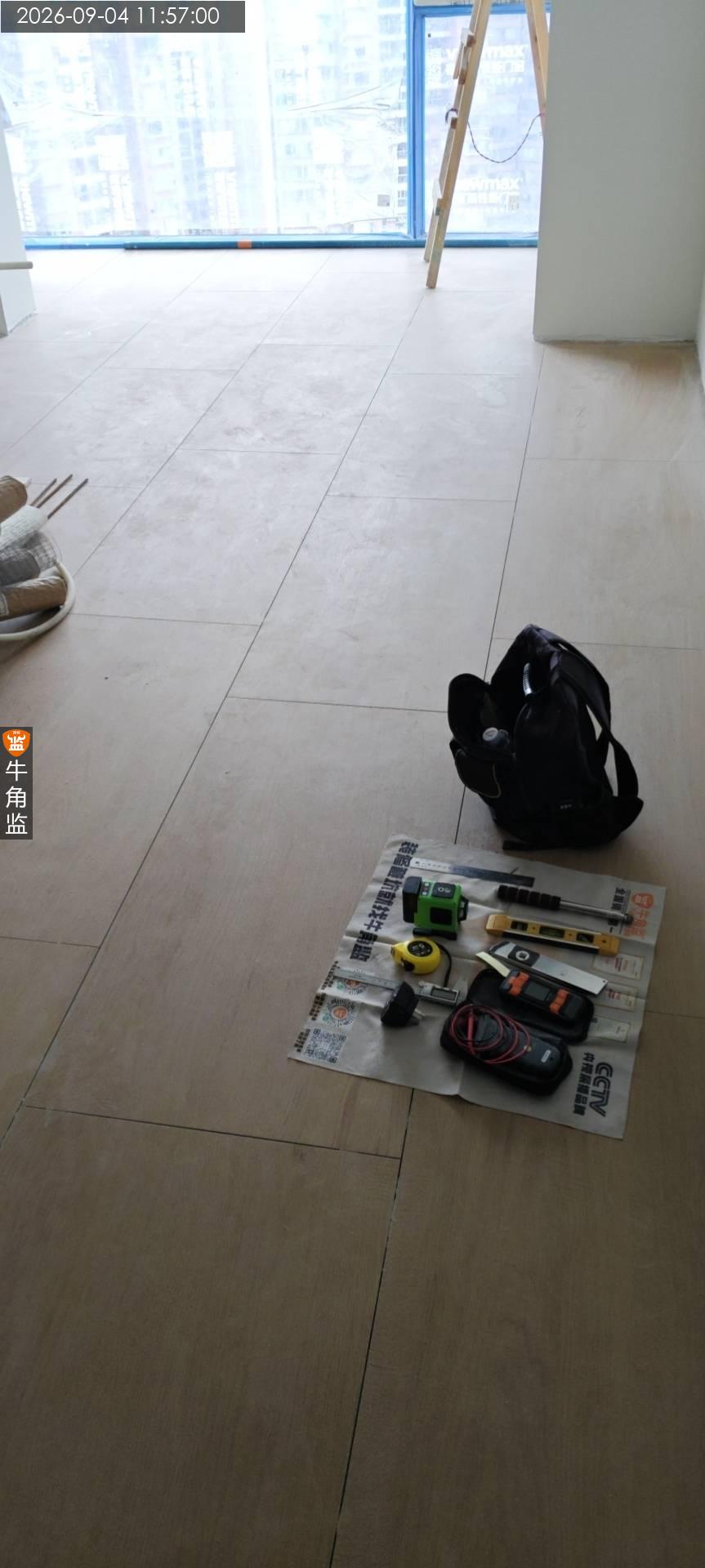

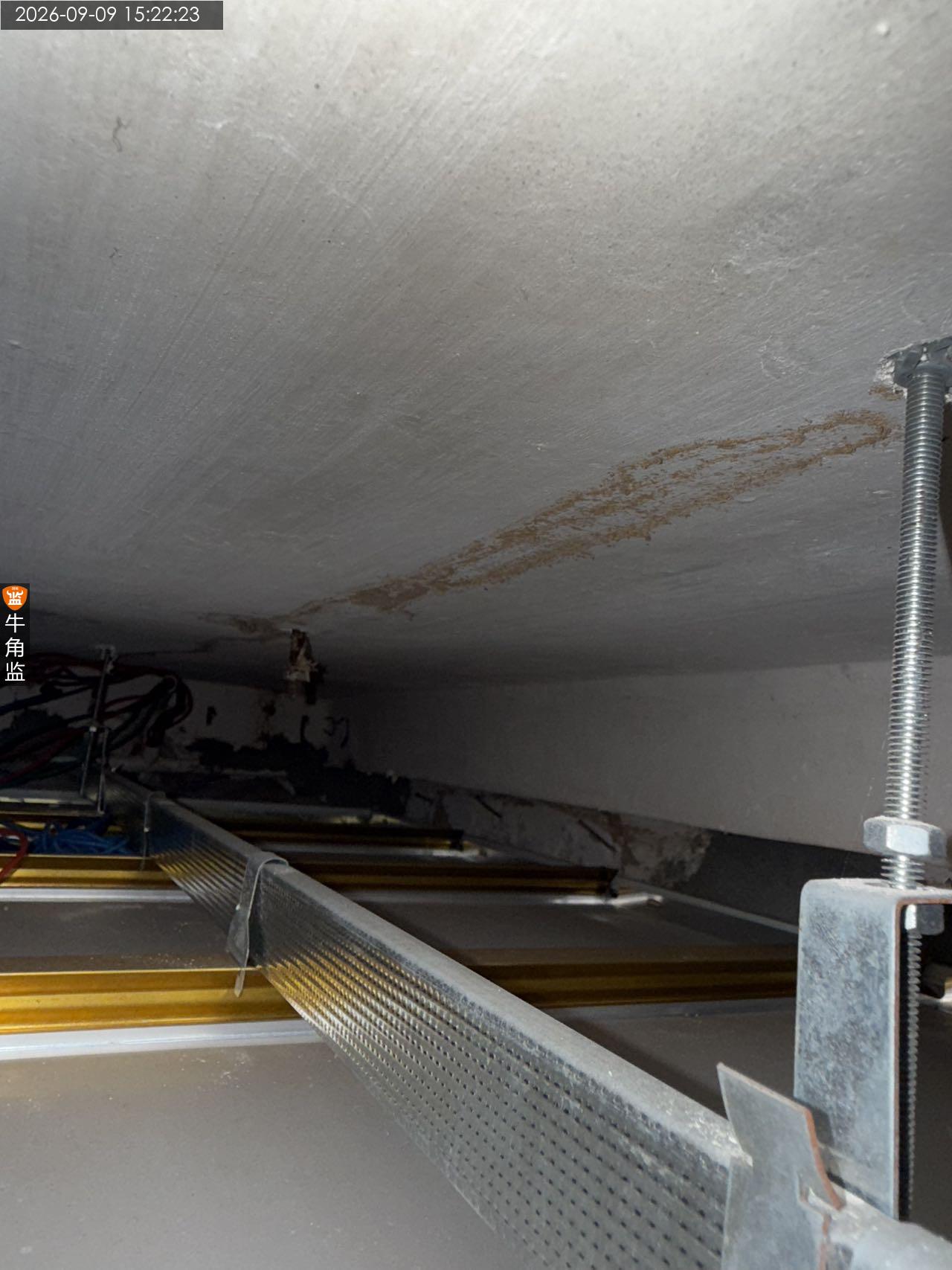

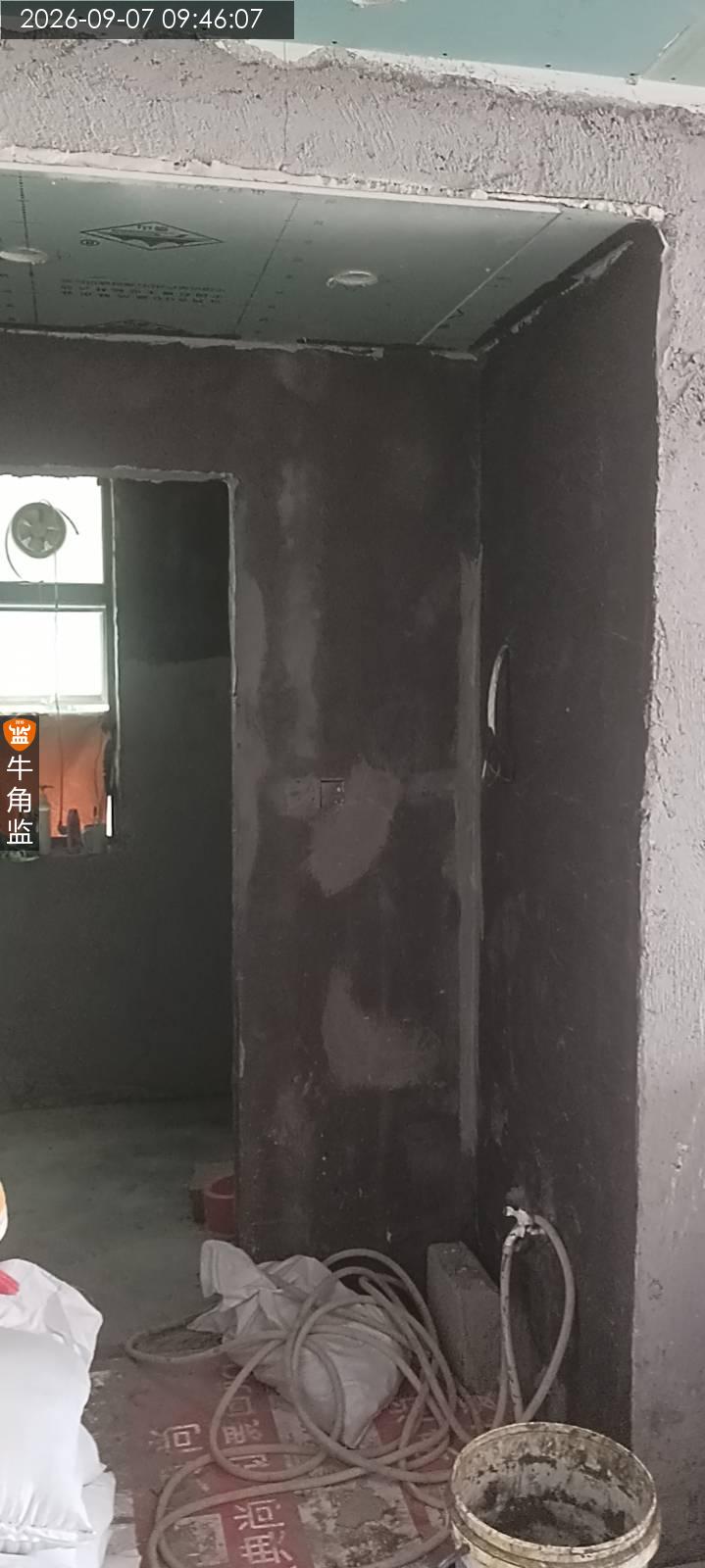

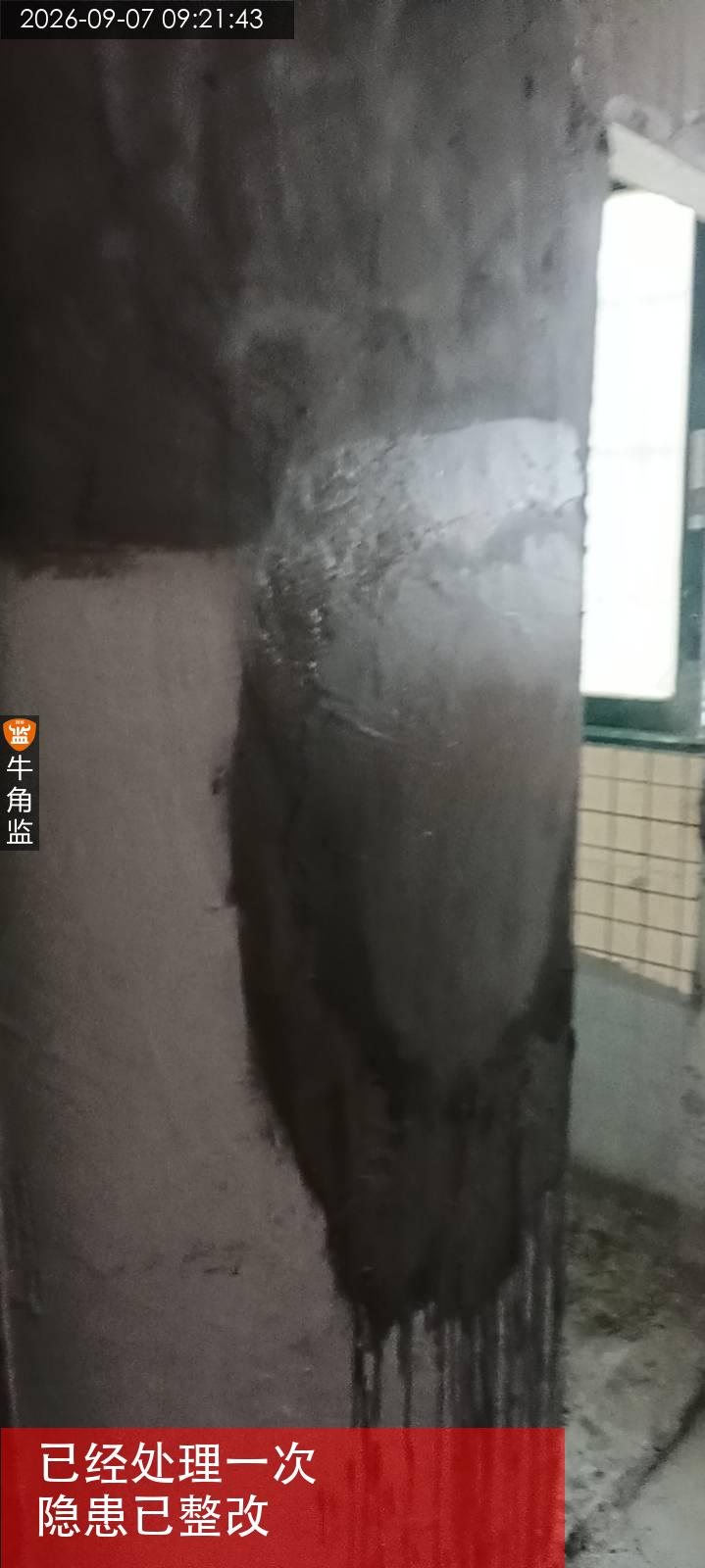

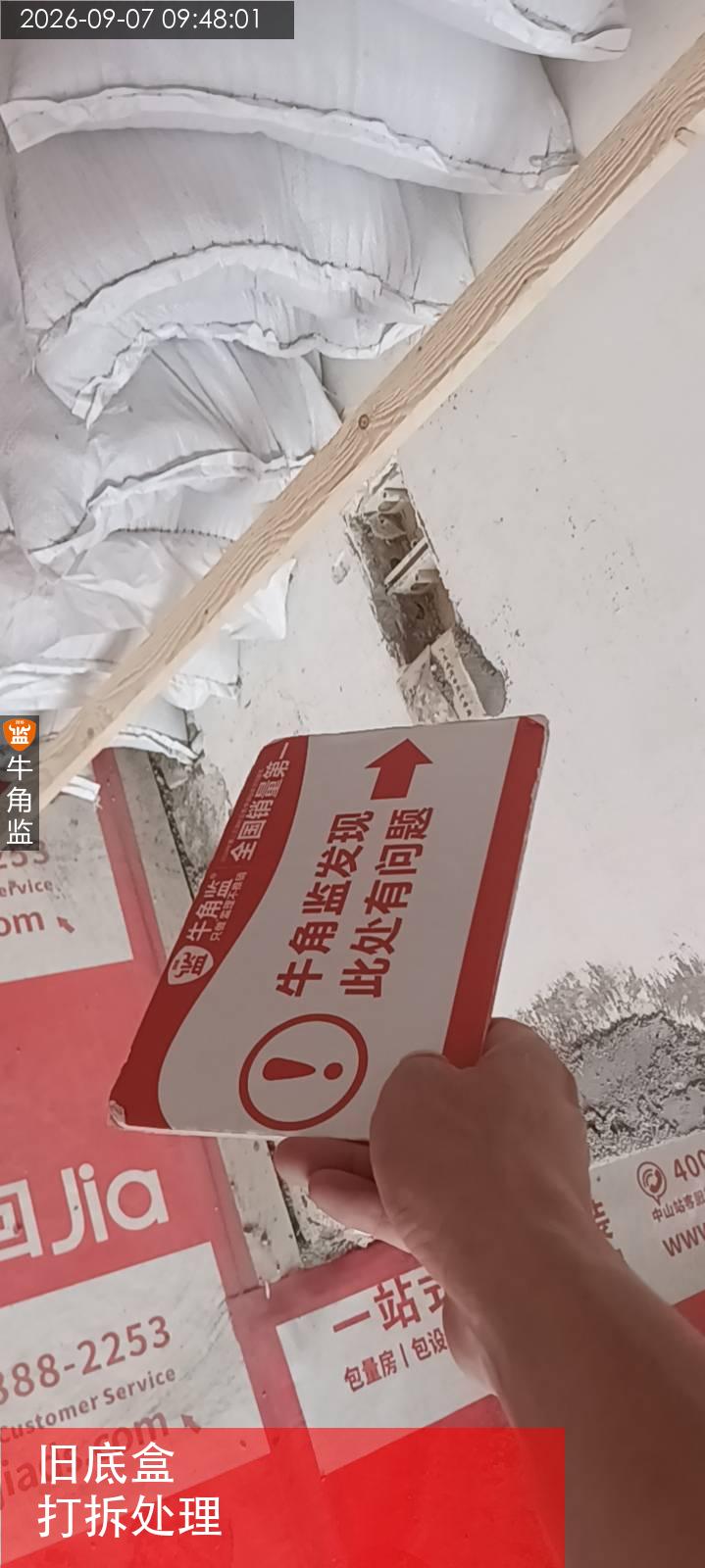

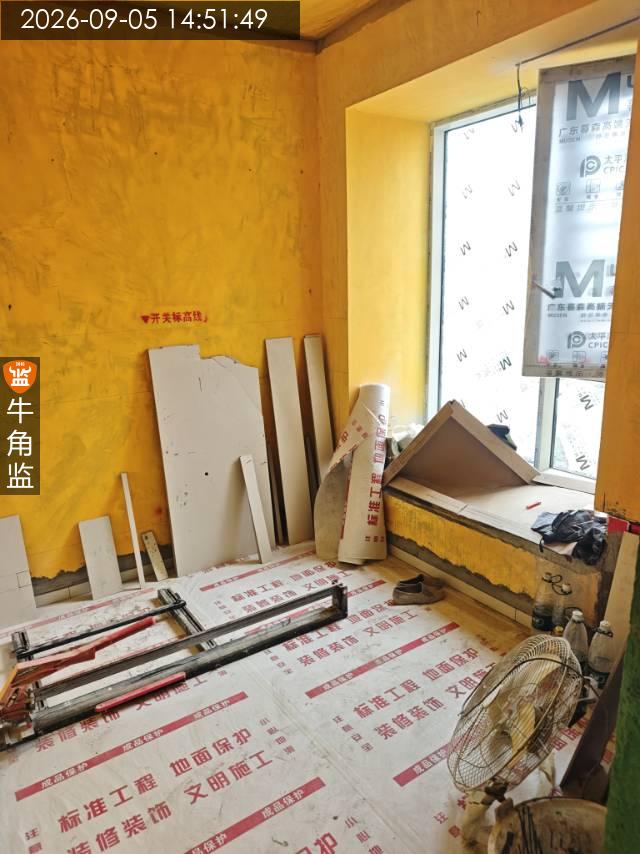

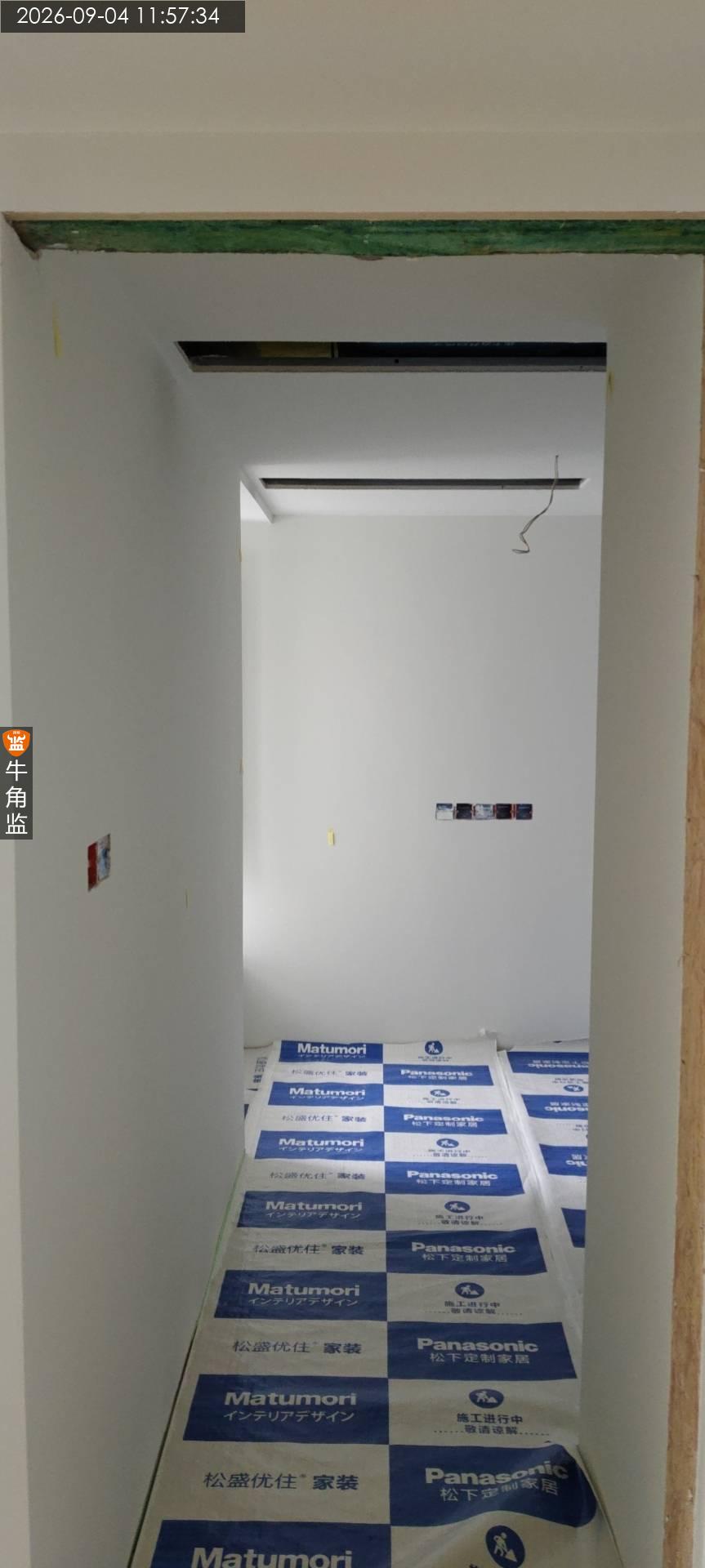

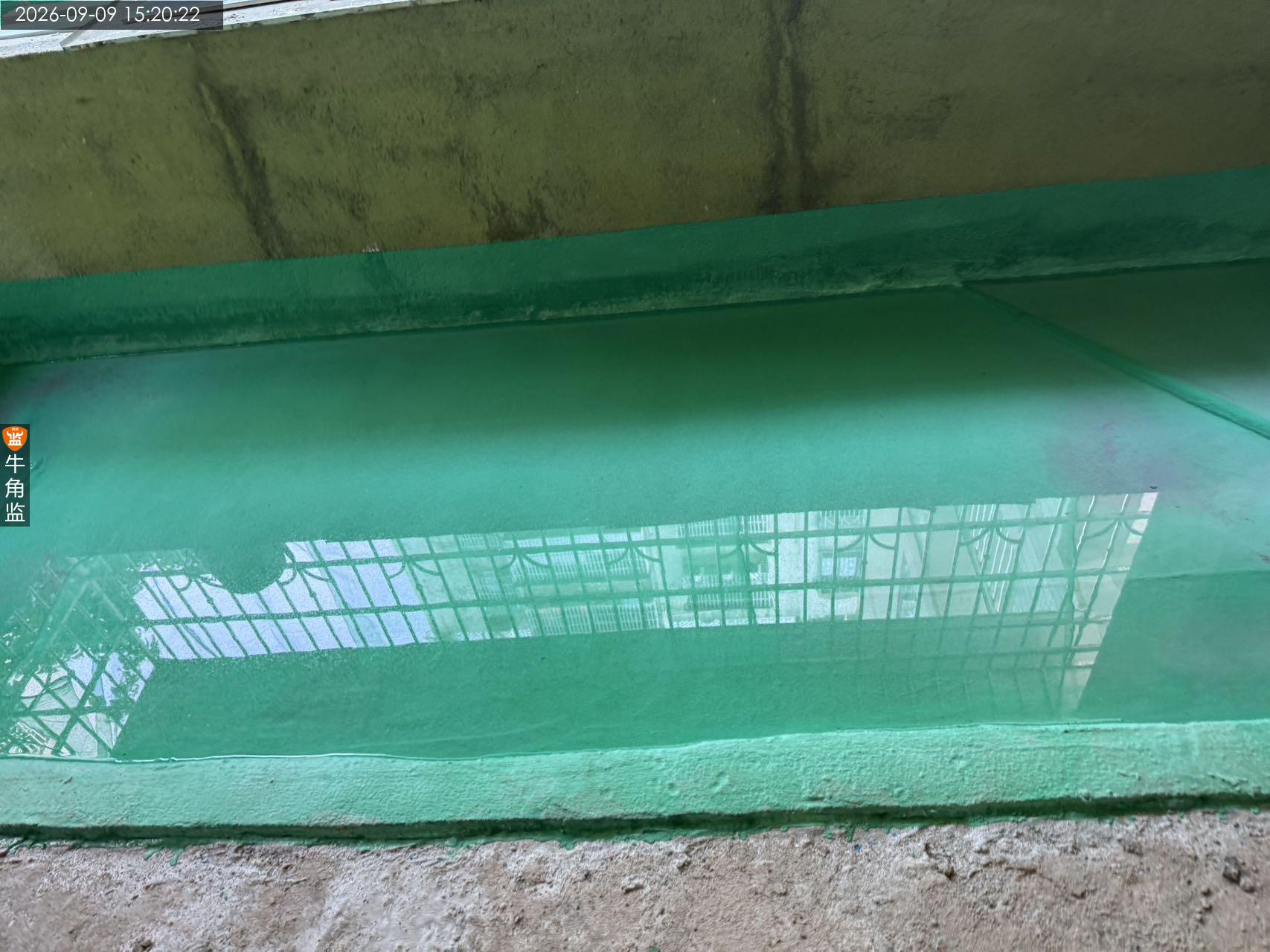

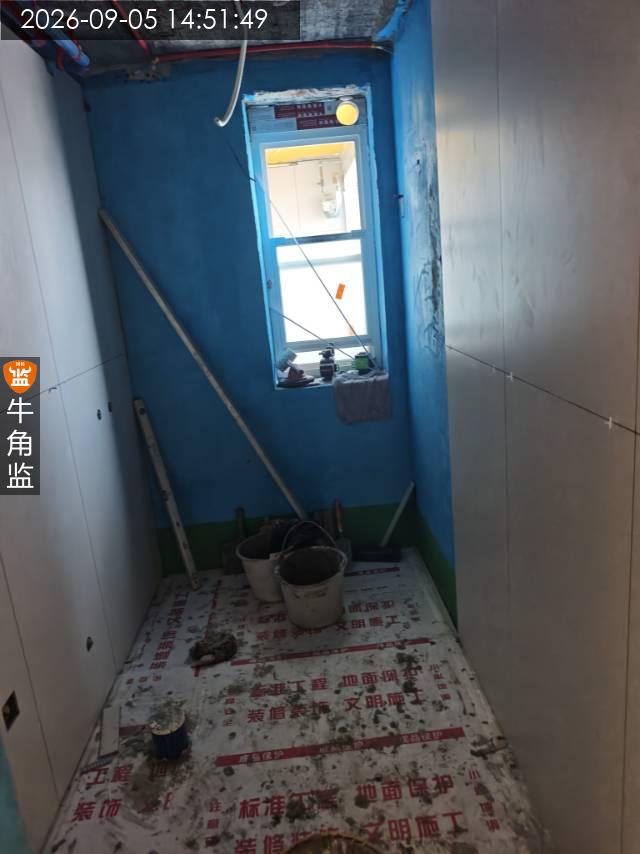

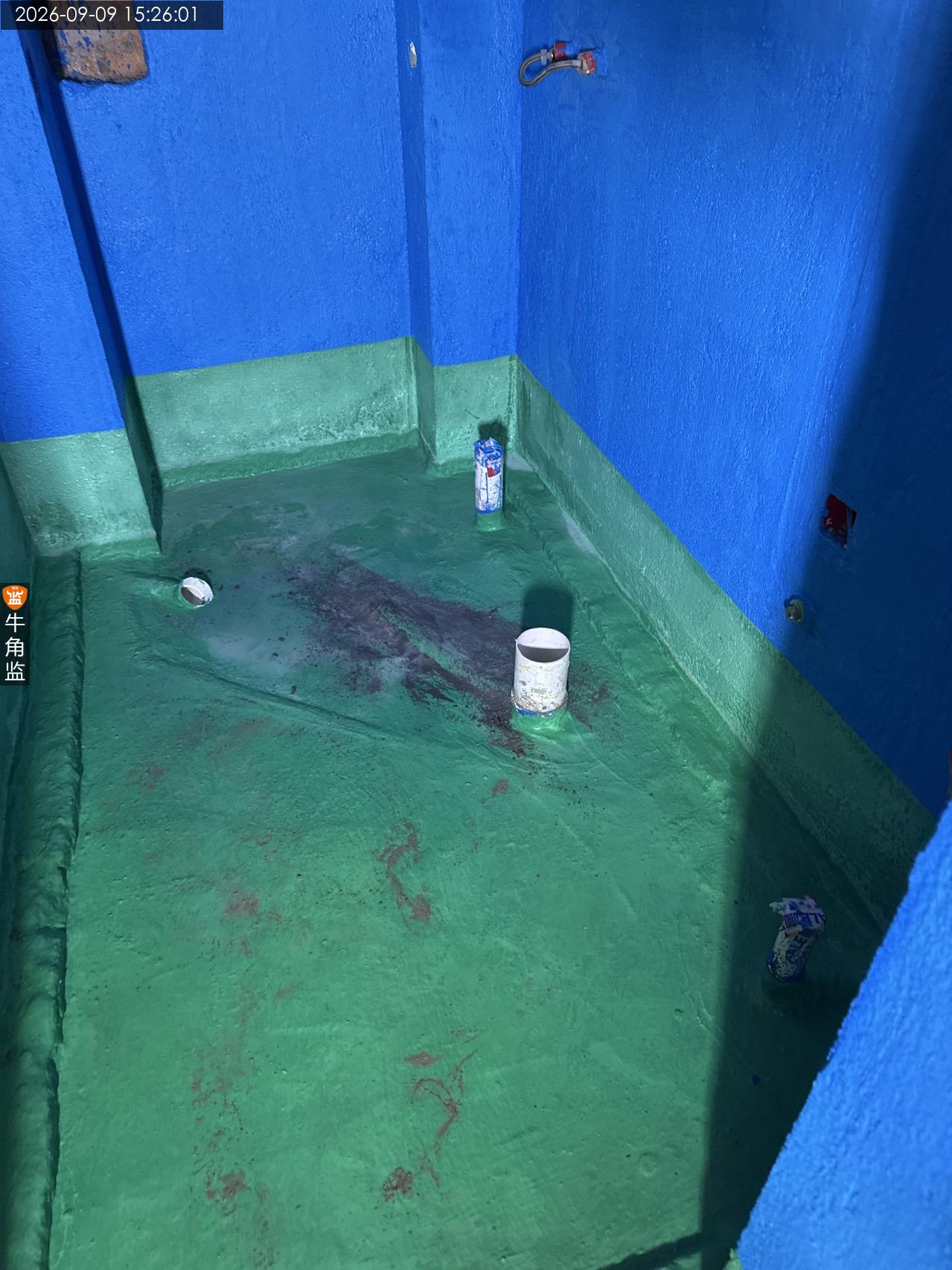

监理师总结 本次检查为防水,泥水总结如下 一、本次检查内容及概述 现场1工人施工,本次主要检查防水泥水施工情况,所使用工具为空鼓锤,卷尺等。 二、往期隐患整改情况 往期隐患部分已经处理一次,今天发现问题,应当提醒施工方及时整改。 三、本次检查发现问题: 1、打拆阶段铲灰未铲干净,五金未清理干净。;整改建议:要求施工方继续铲灰处理,五金清理干净,按要求整改到位。 2、打折之前旧底盒未清理干净,现场已经沟通问题。;整改建议:现场沟通施工方继续打拆处理,按要求整改到位。 四,后续施工建议: 1、封板后提醒中央空调、新风、灯光、影音、窗帘等供应商提供各风口、检修口、安装口尺寸进行开孔施工。百叶等可进行复尺生产。 2、全屋定制柜子可量尺下单生产。 5,可以进行插座开关面板、机器人、清洁设备、厨电、浴霸、凉霸、背景墙(主背景墙及床头)软硬包、洗衣柜、洁具五金、浴室柜、淋浴房等可选购及下单生产

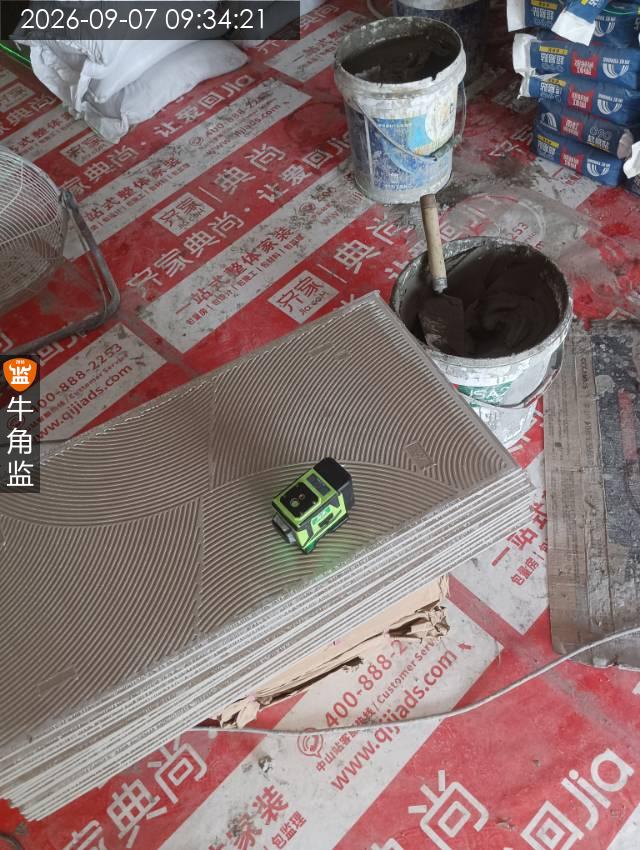

2026-09-07
番禺区华********8779
设 计 师:未知
施工队长:未知
工地面积:106.00㎡
装修总价:0.00
本次评价:D
本次评语:

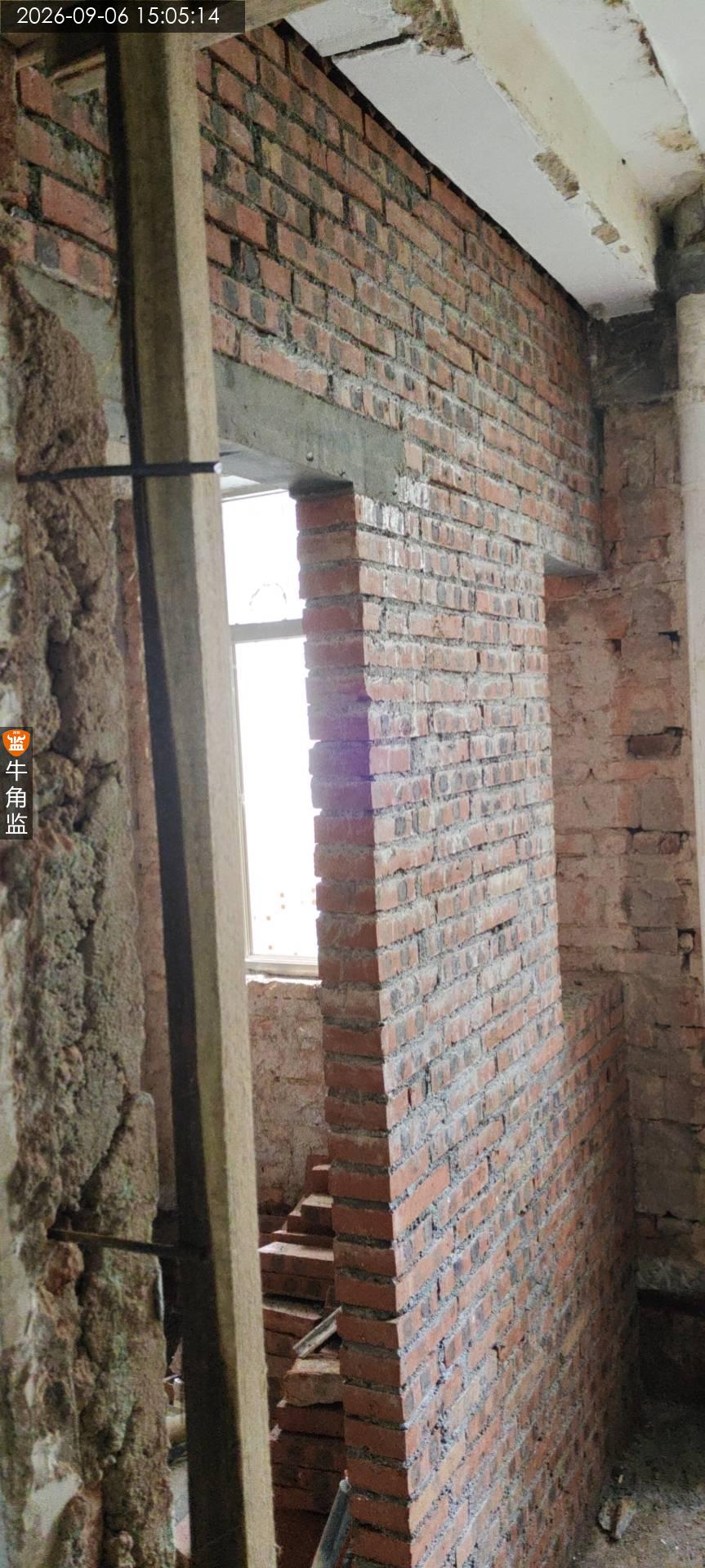

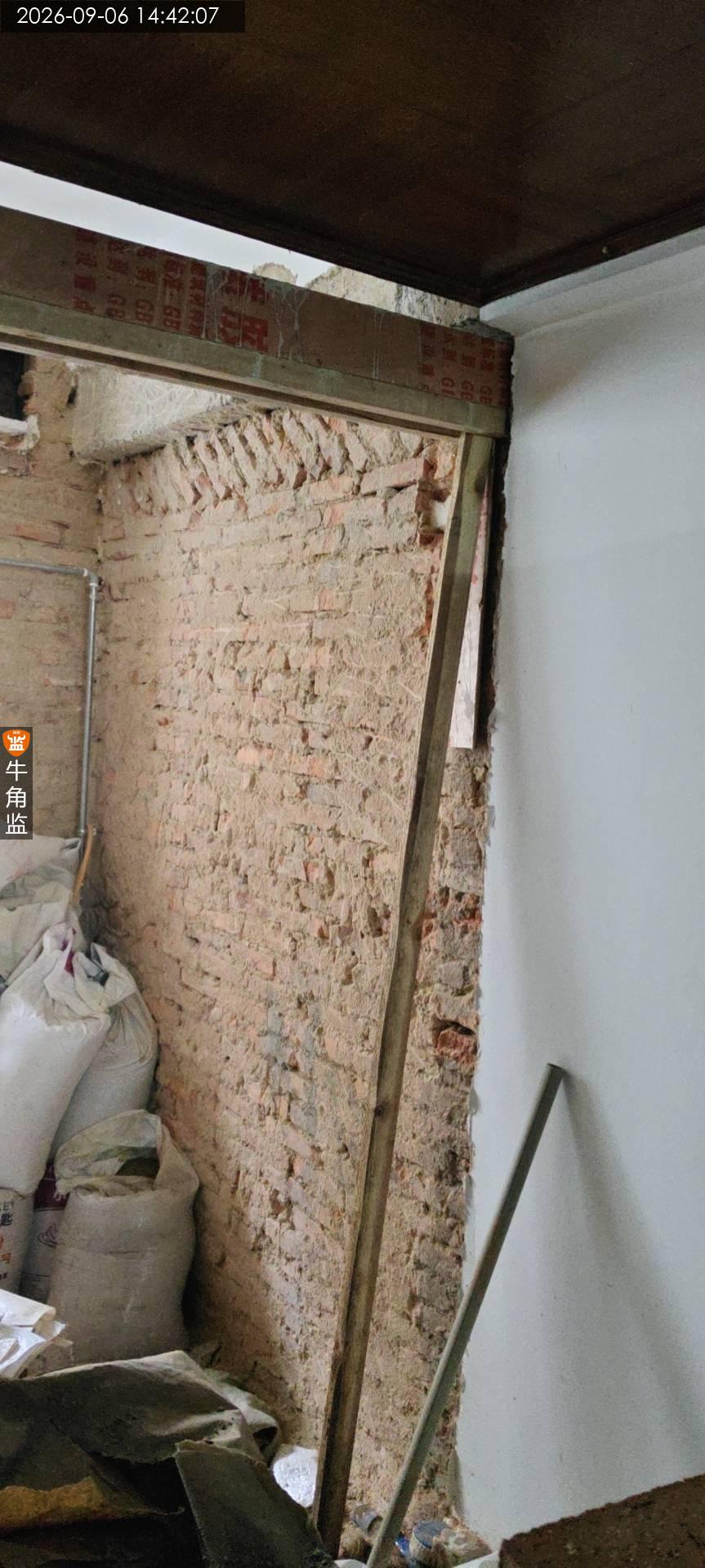

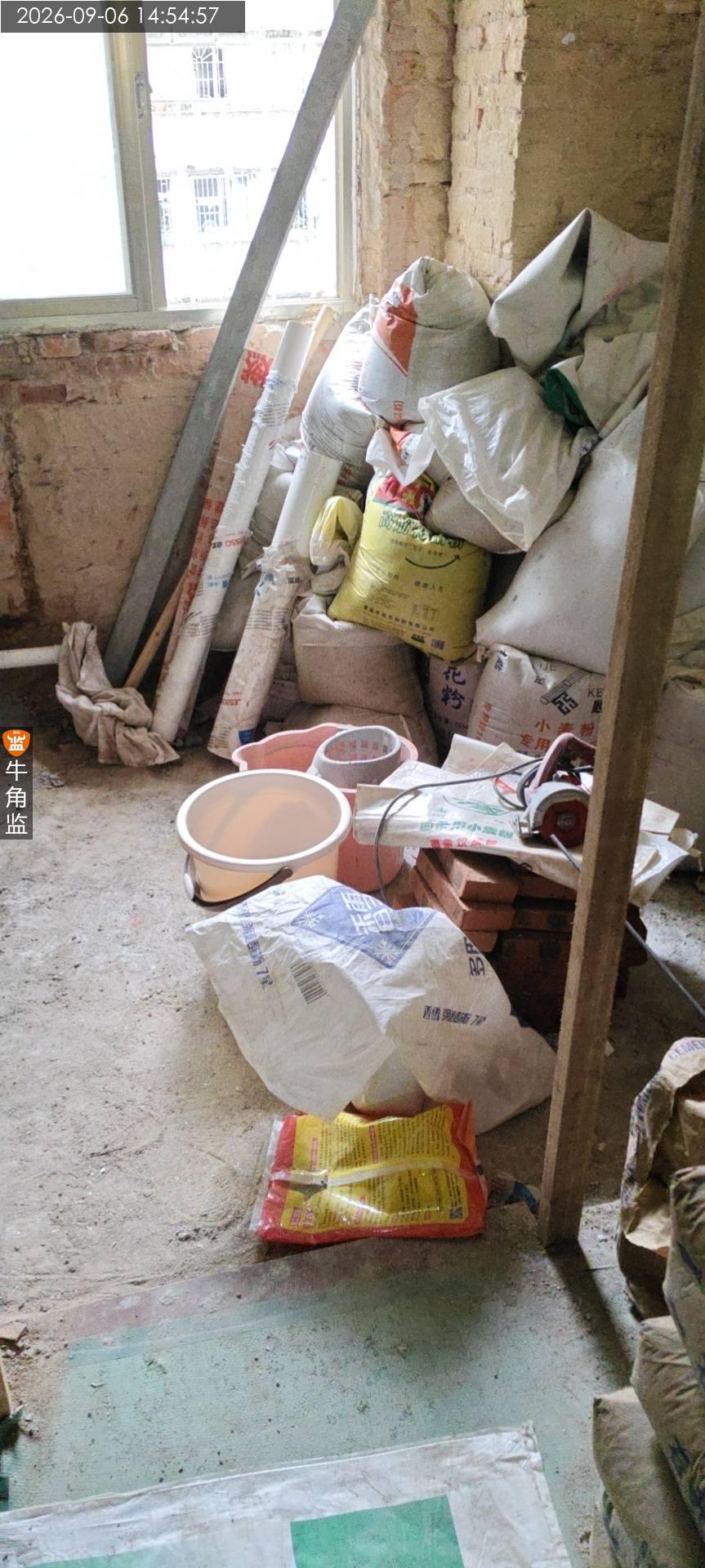

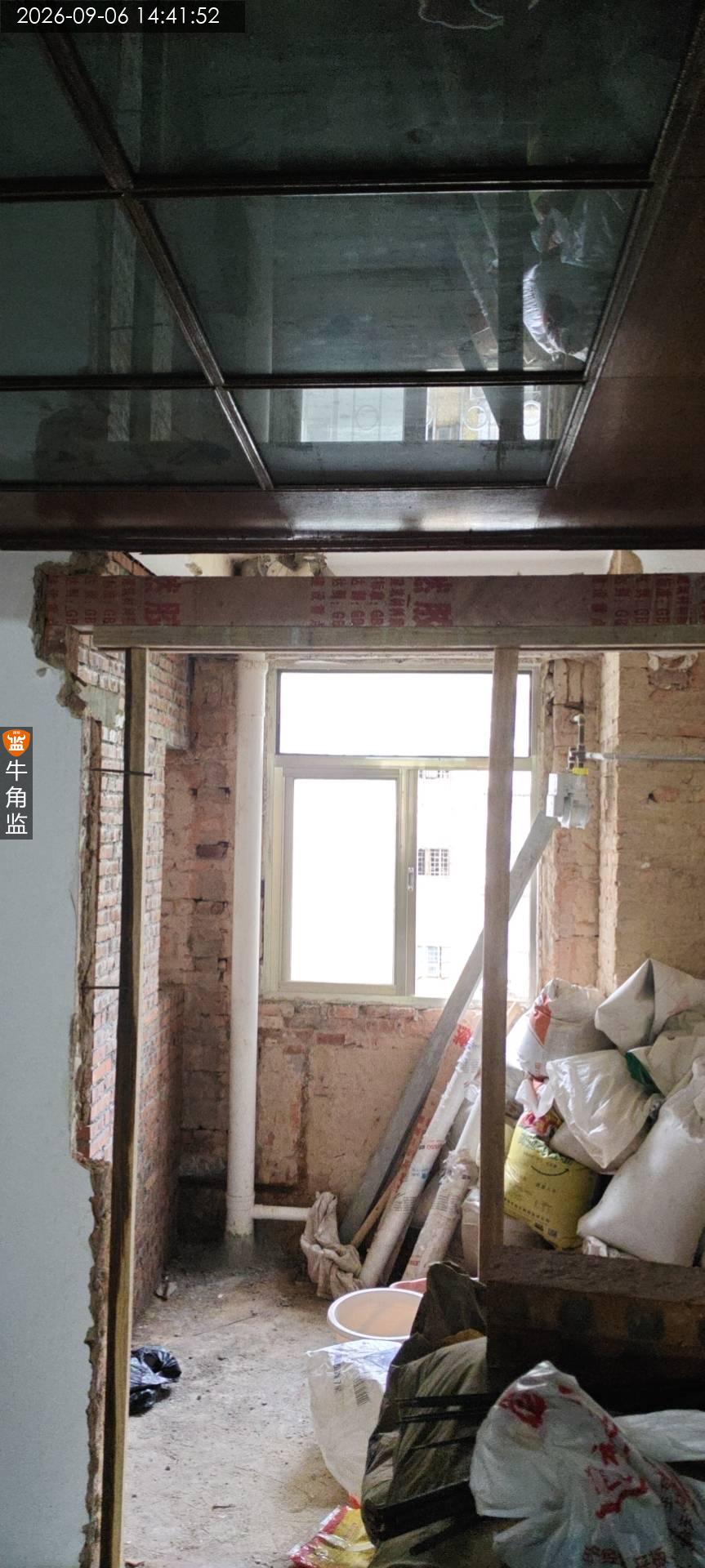

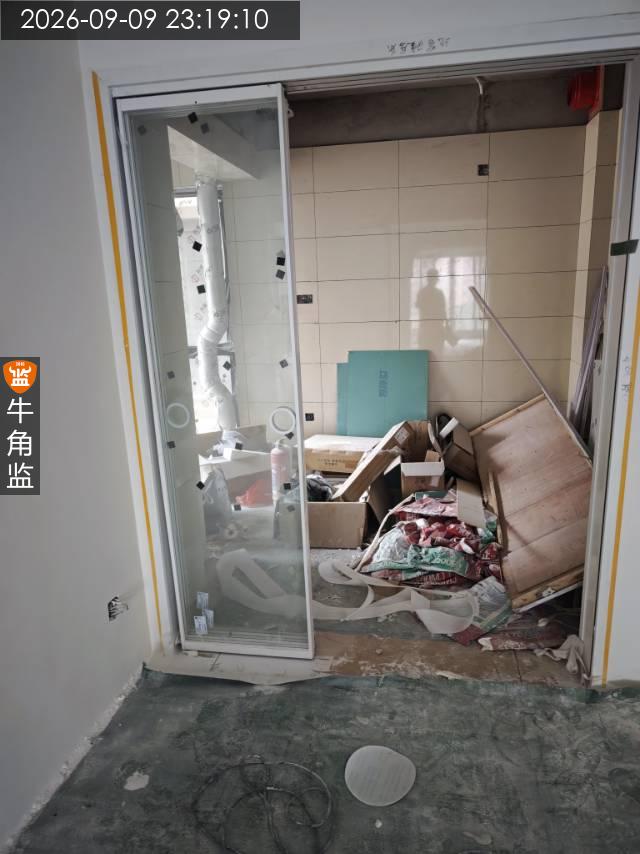

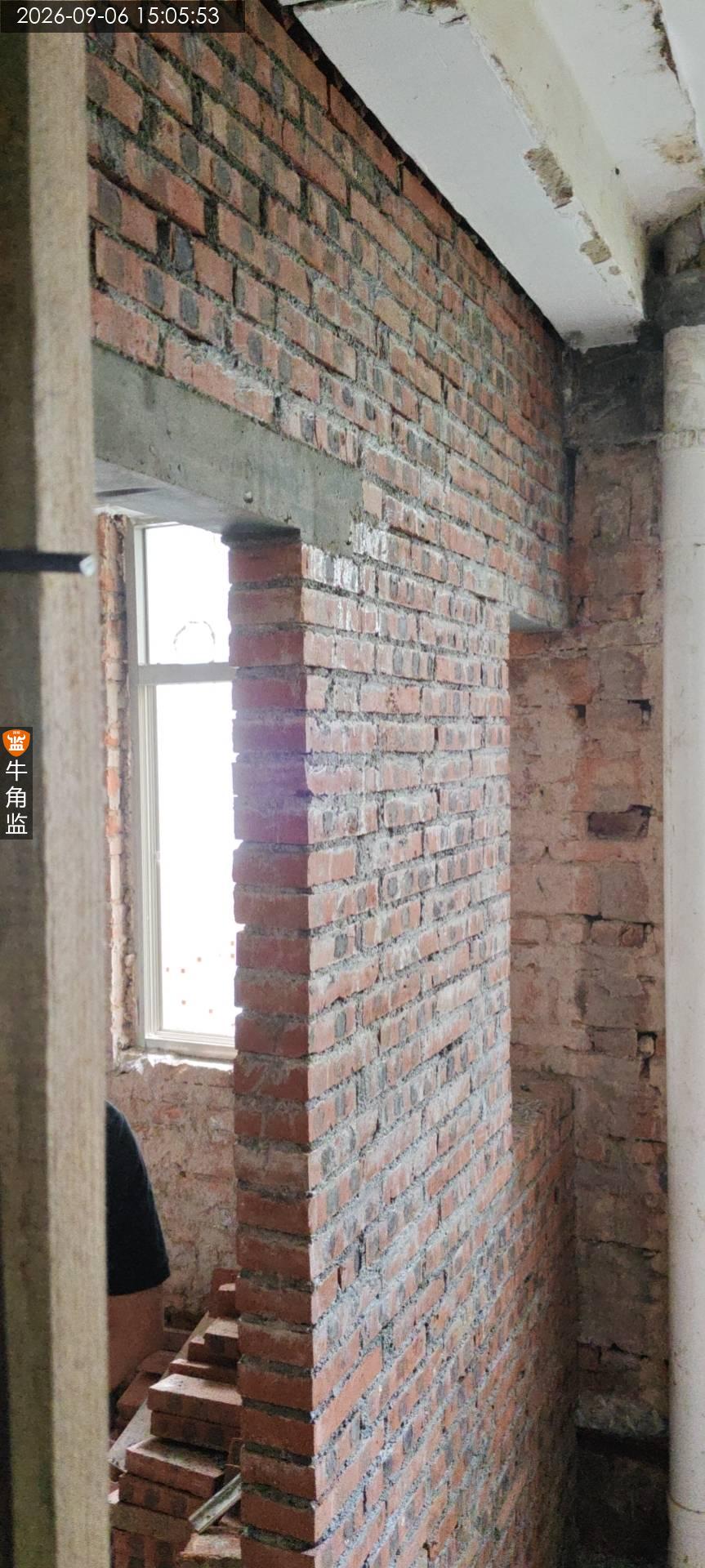

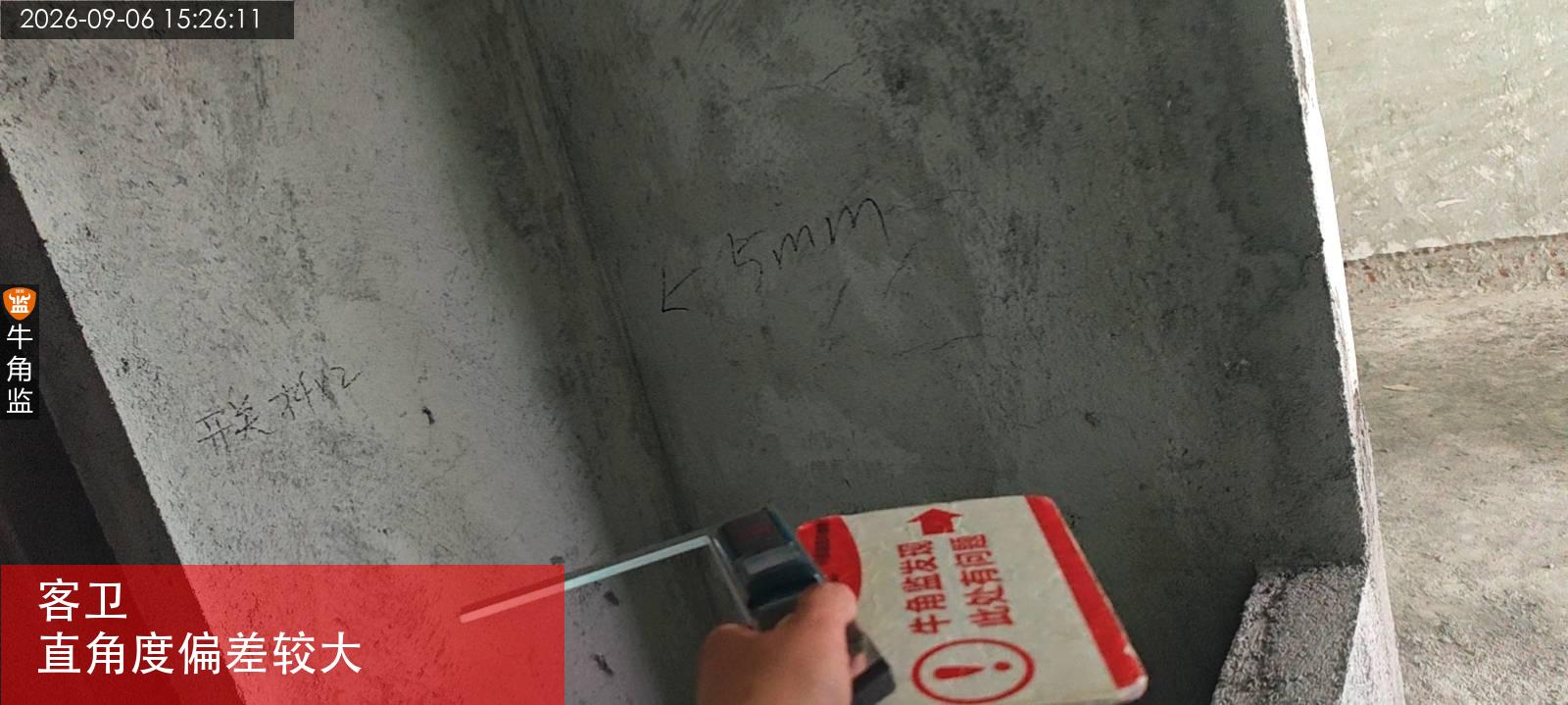

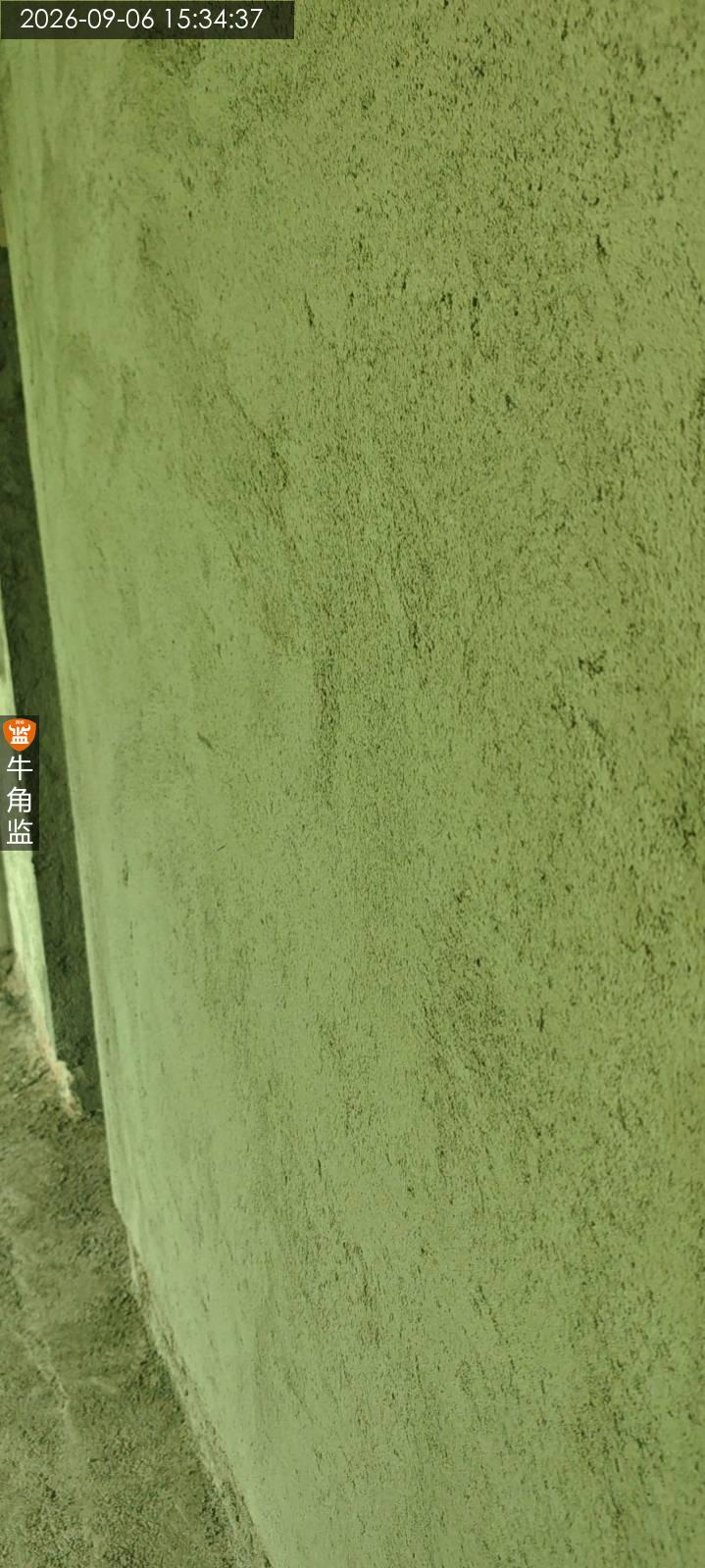

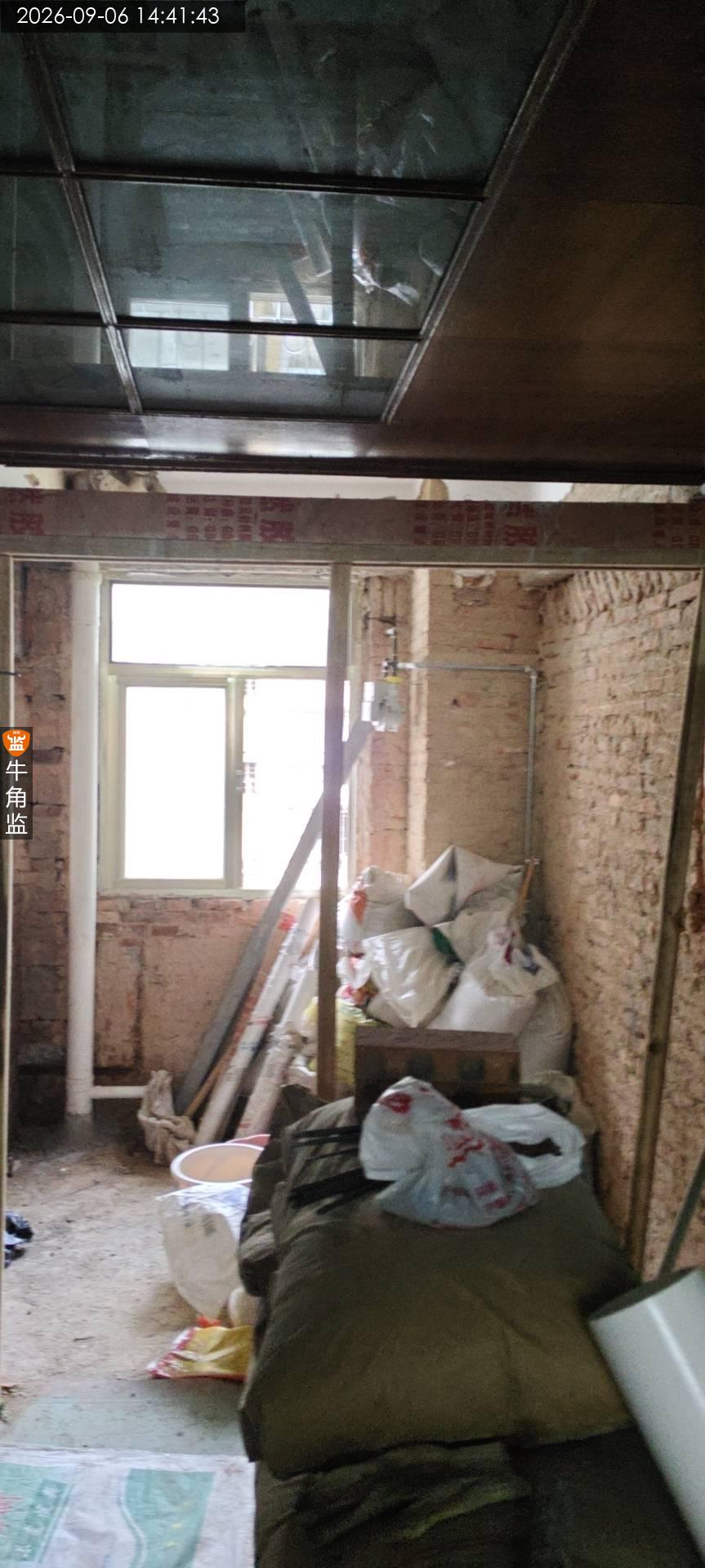

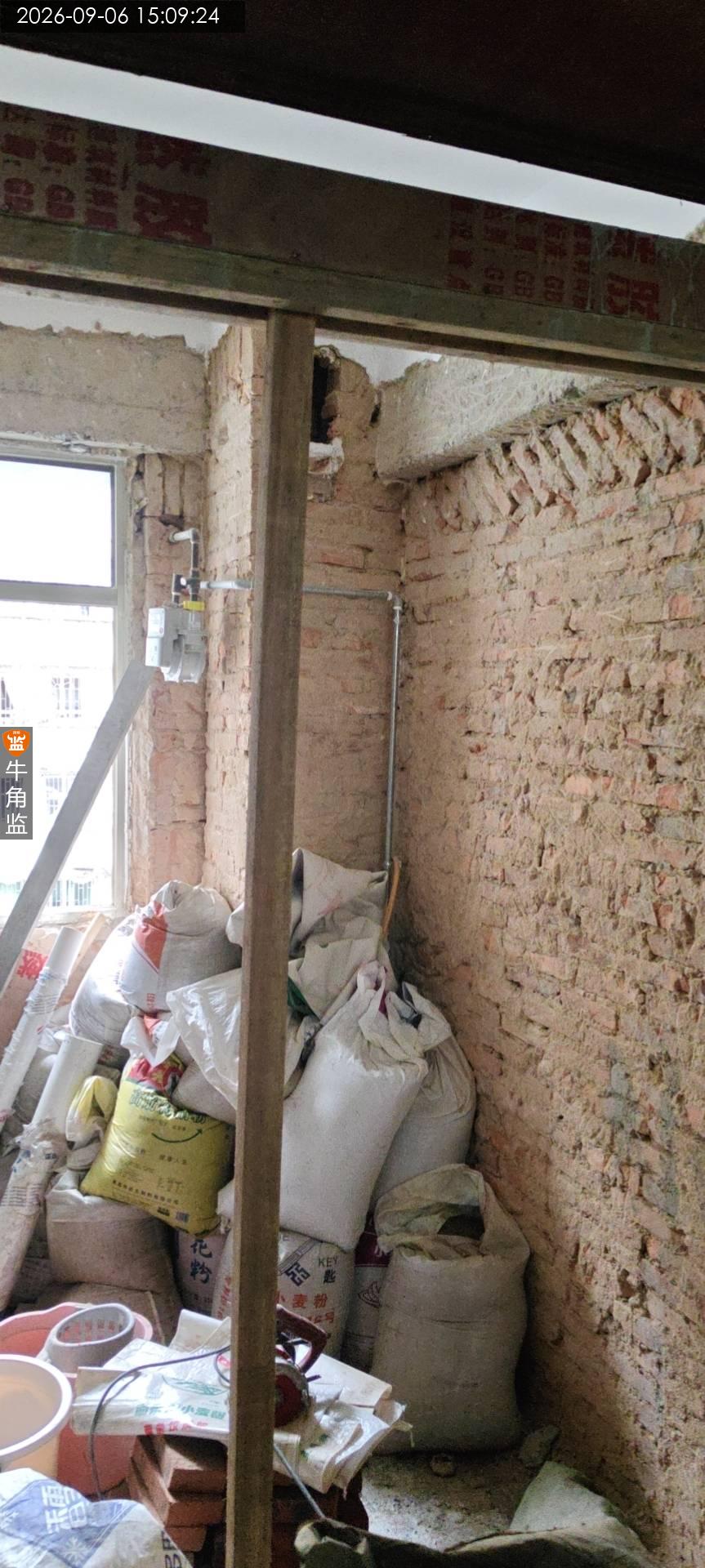

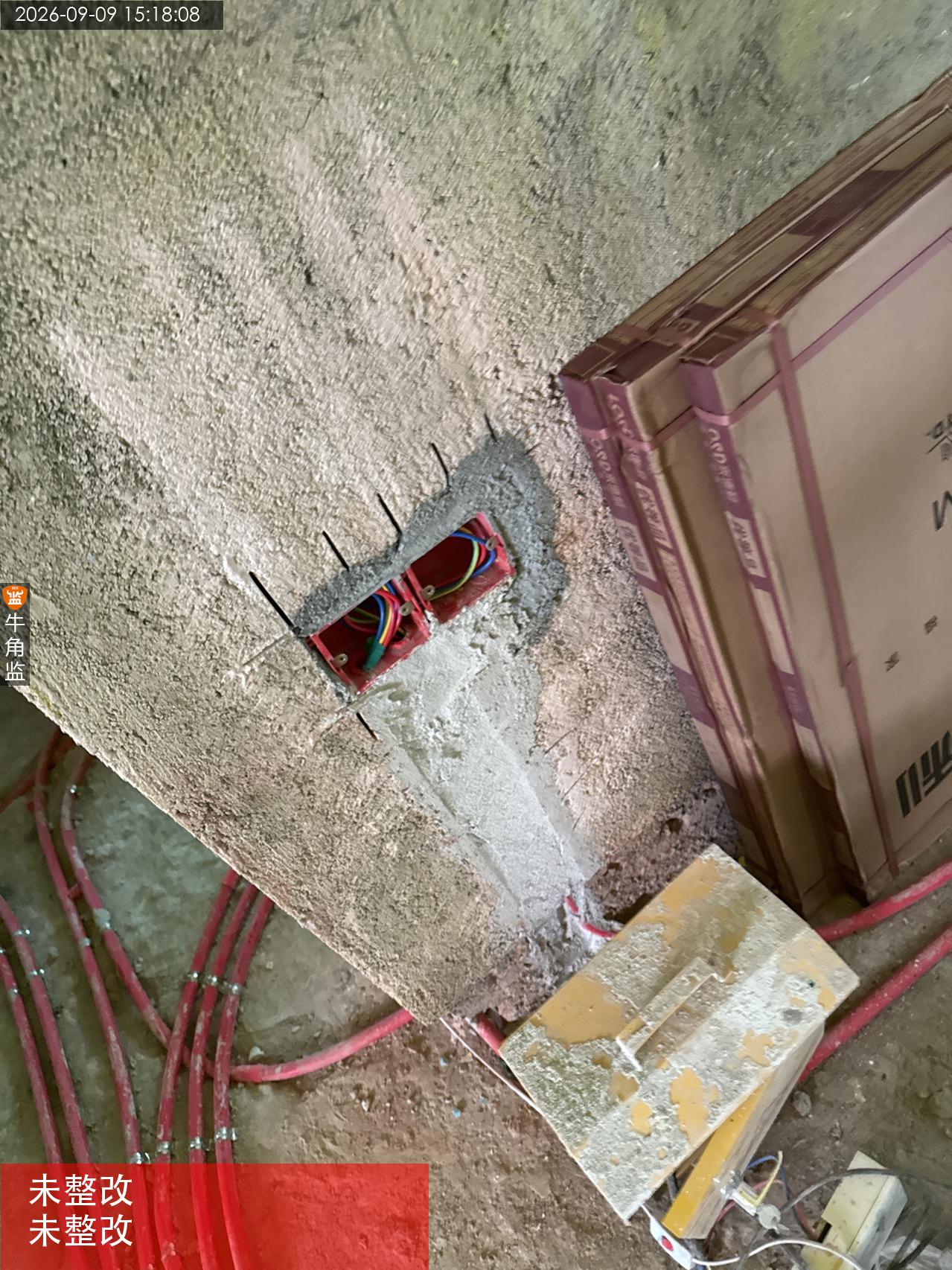

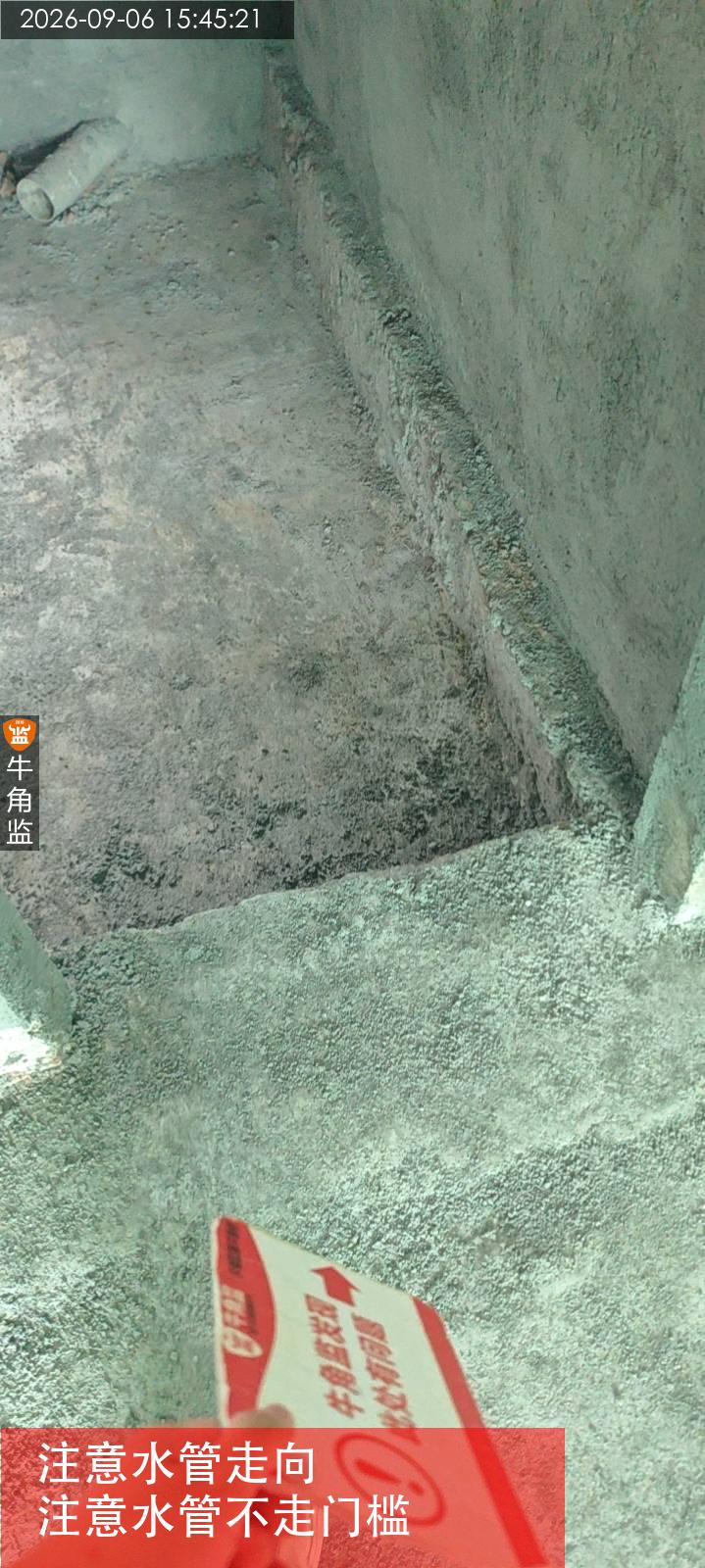

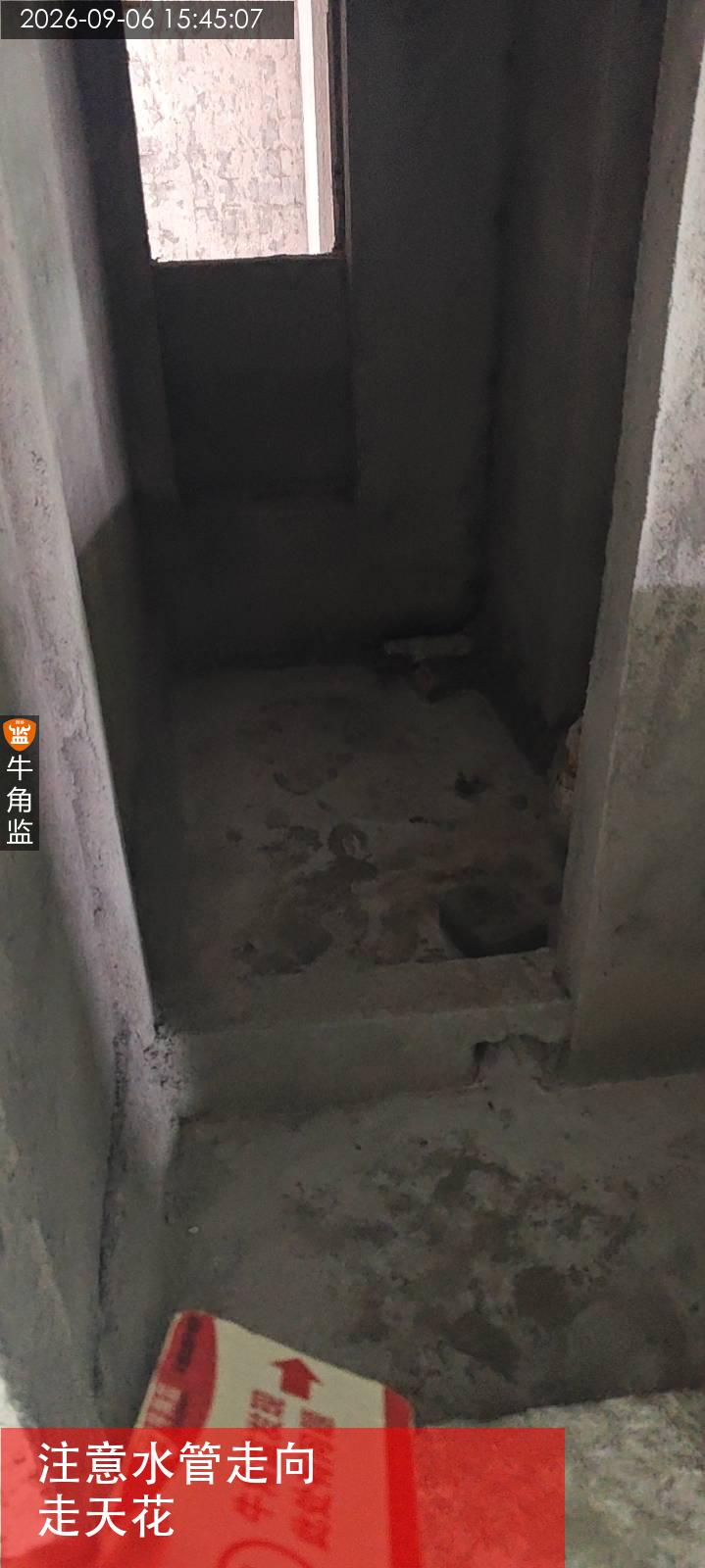

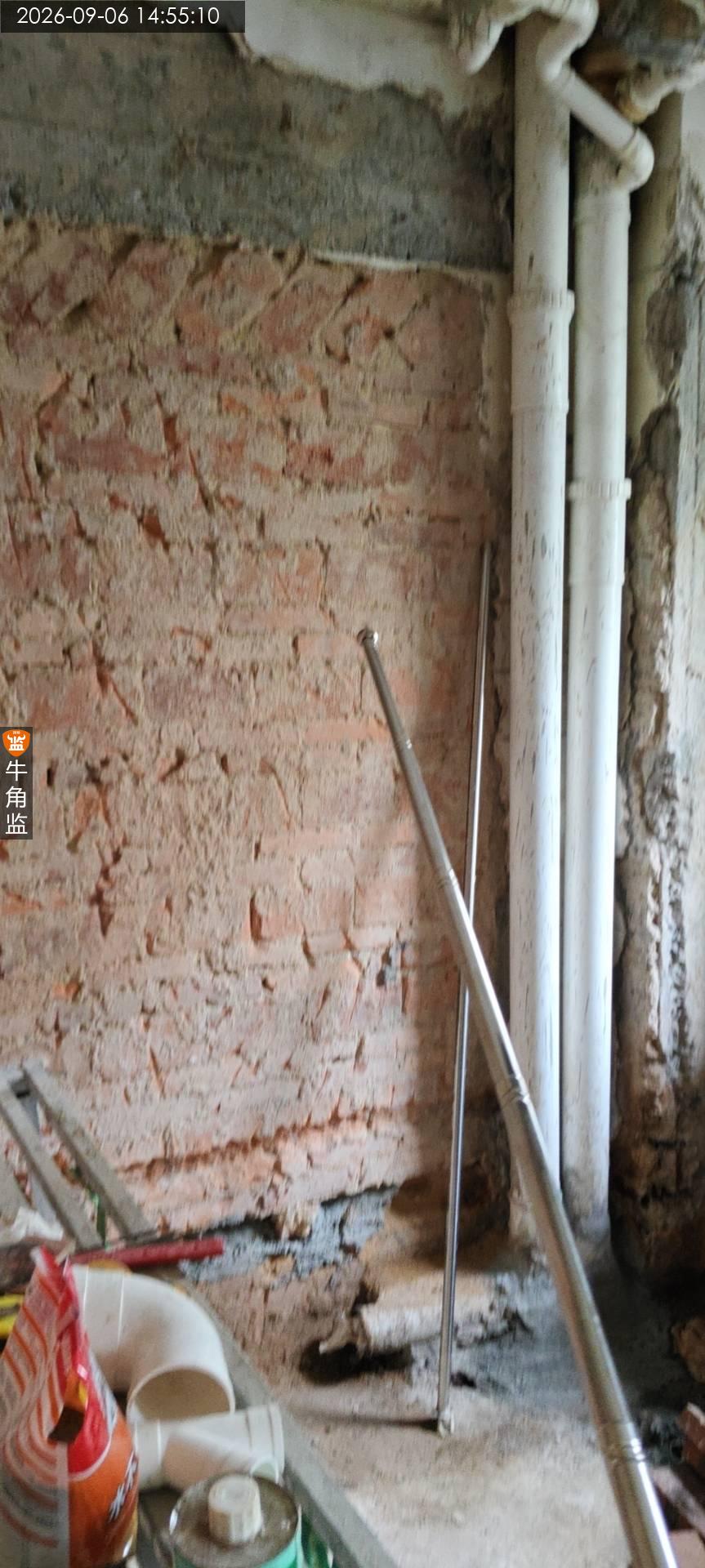

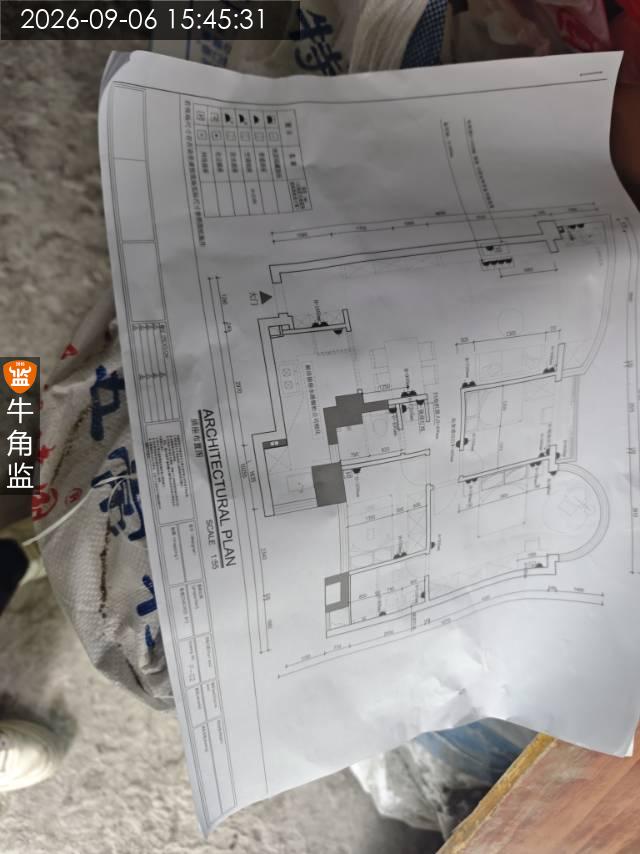

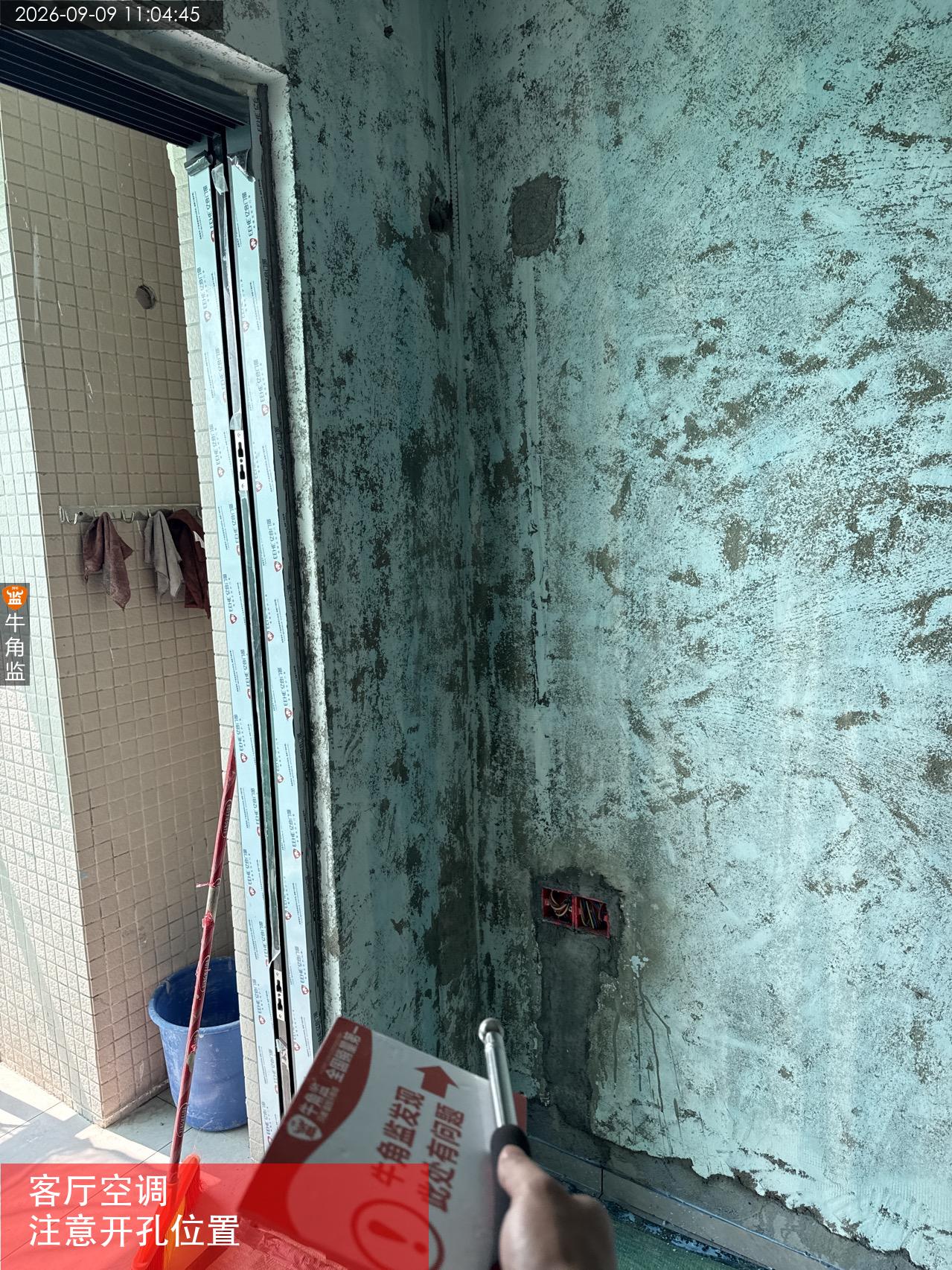

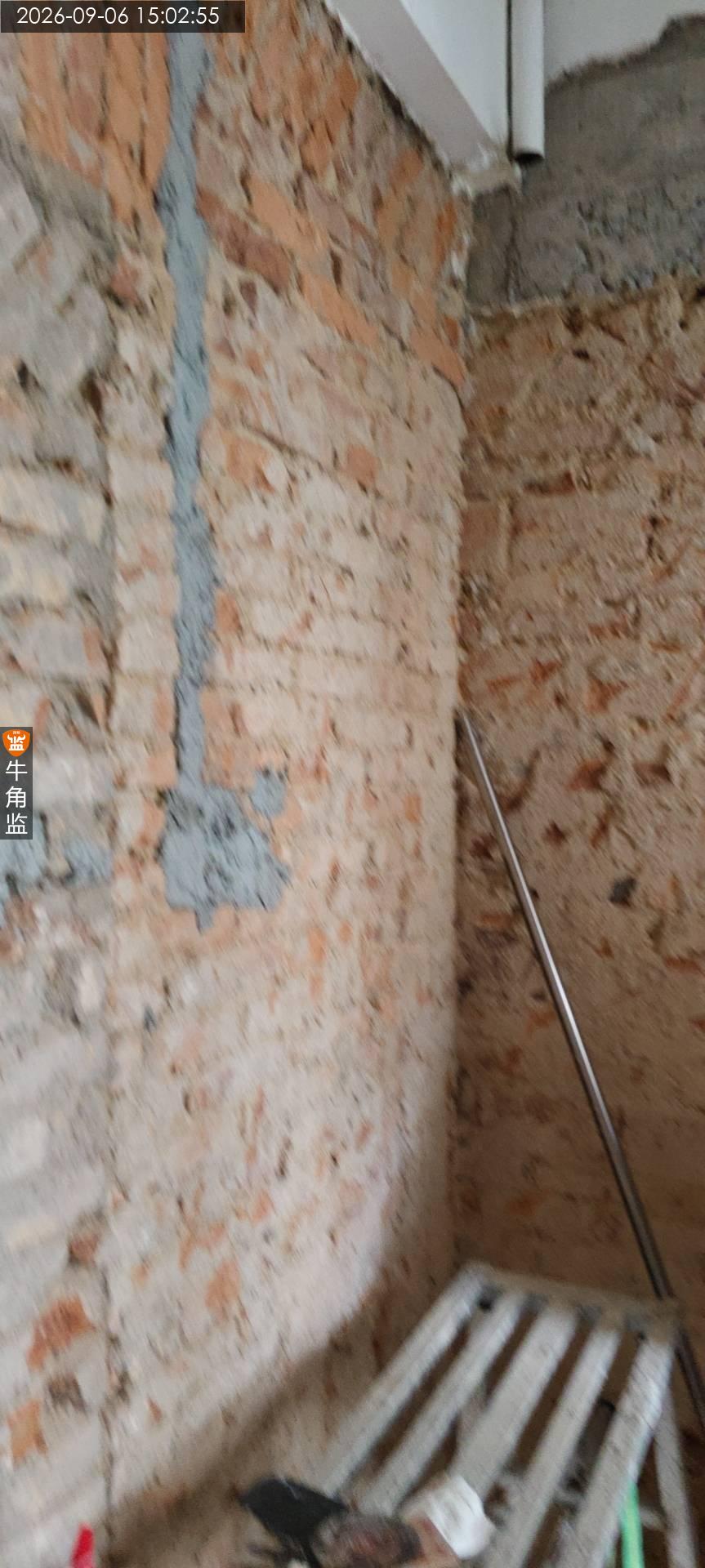

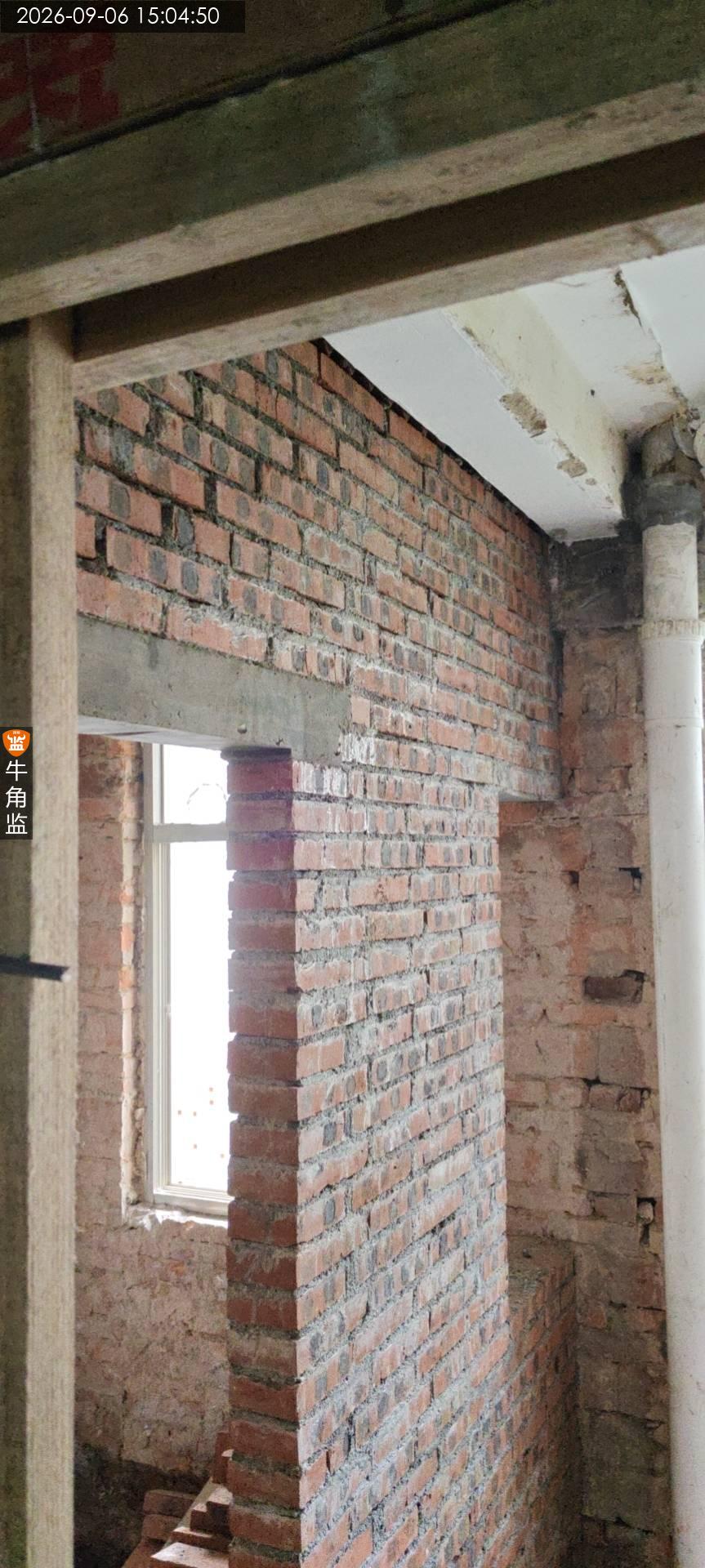

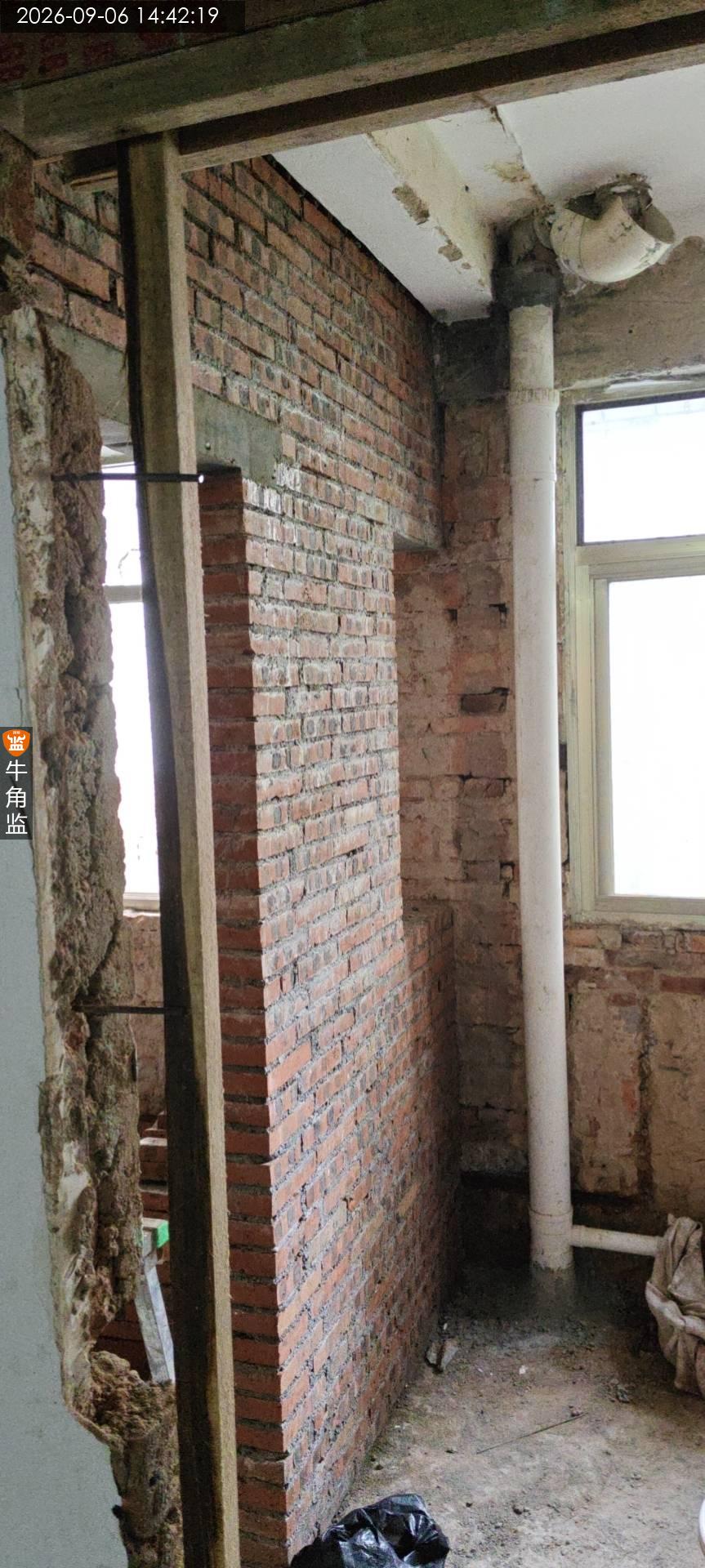

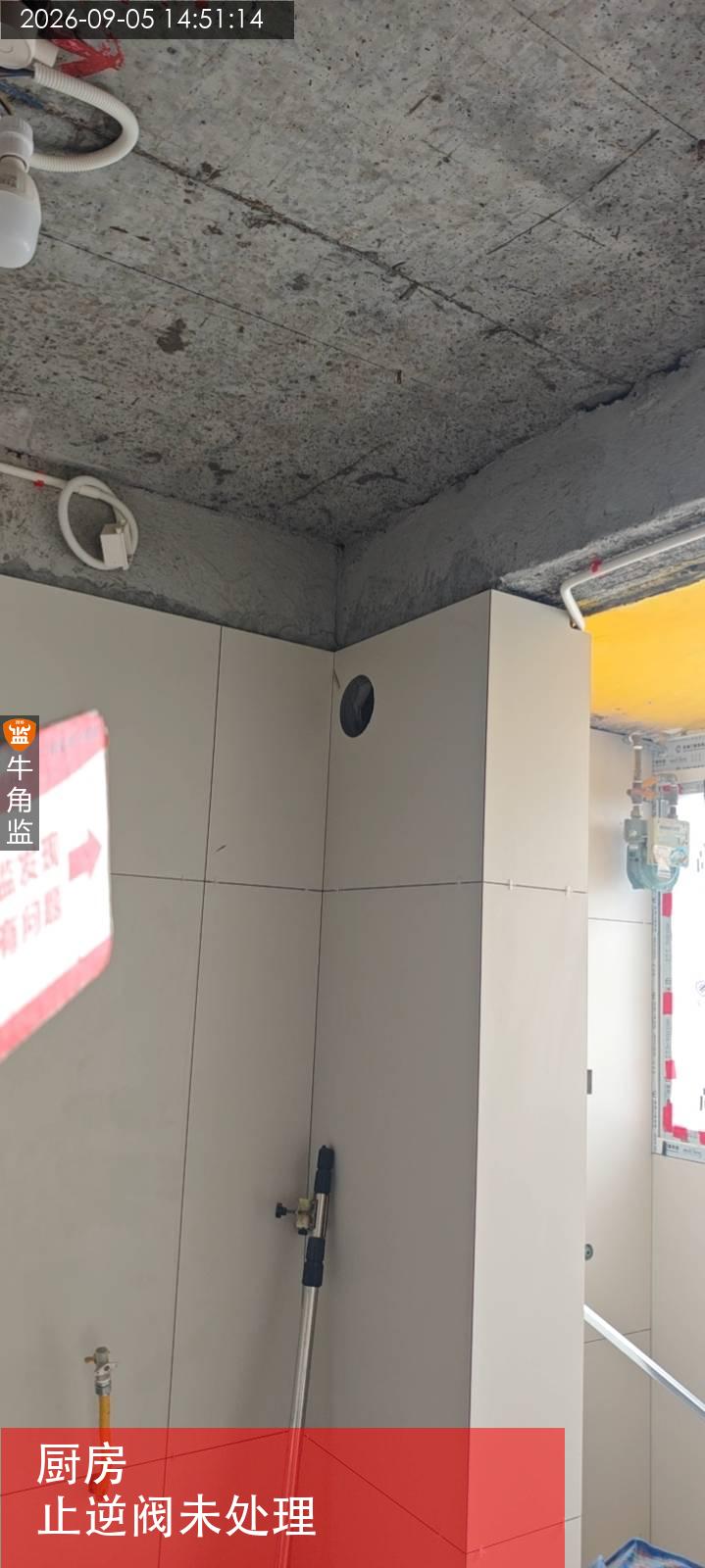

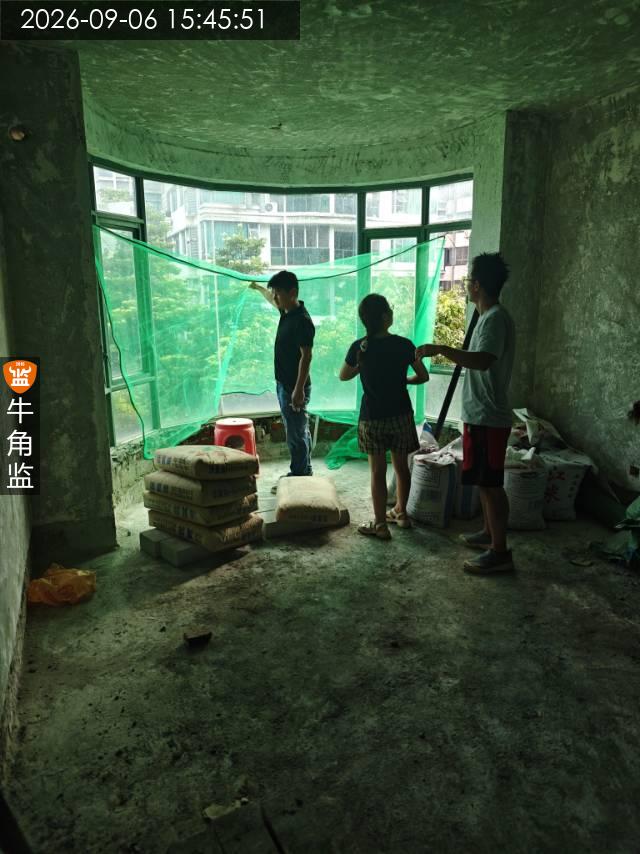

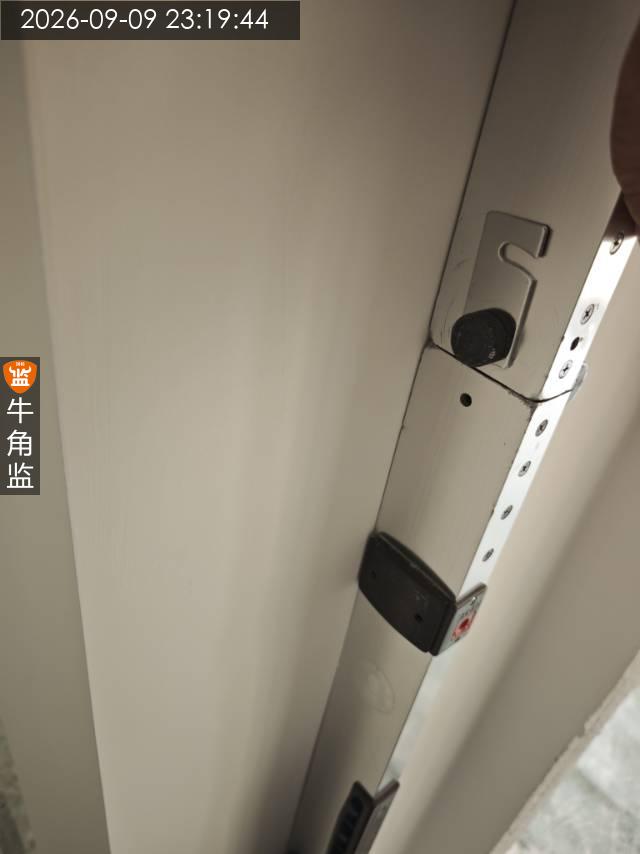

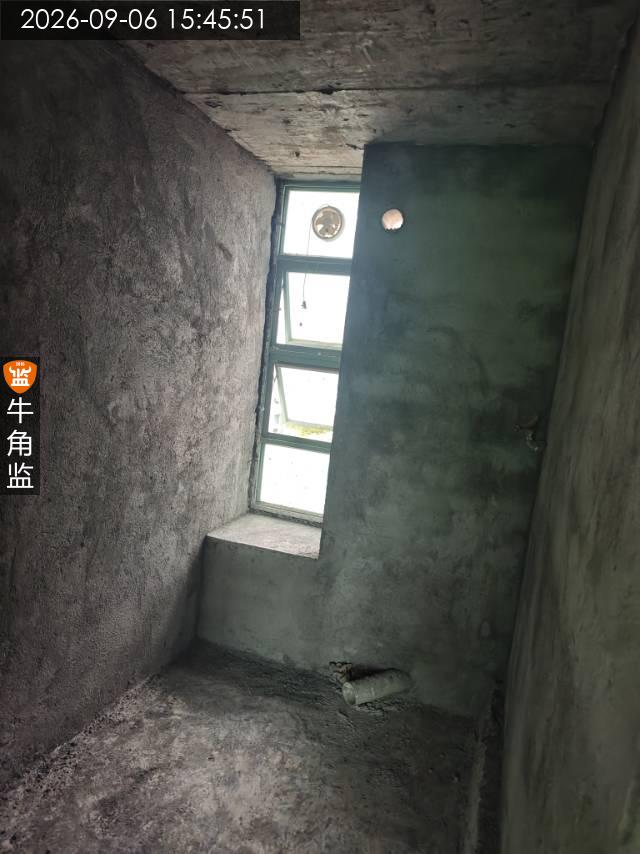

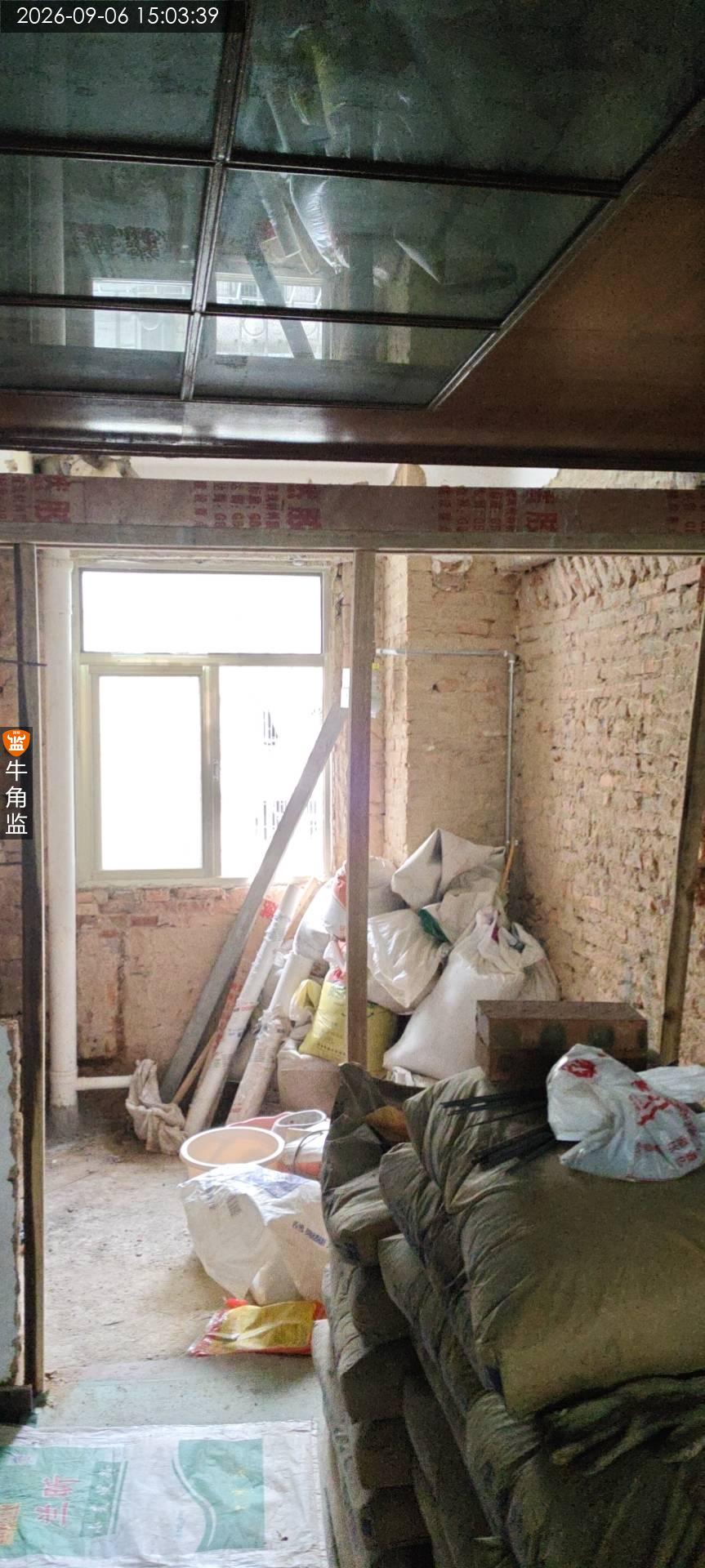

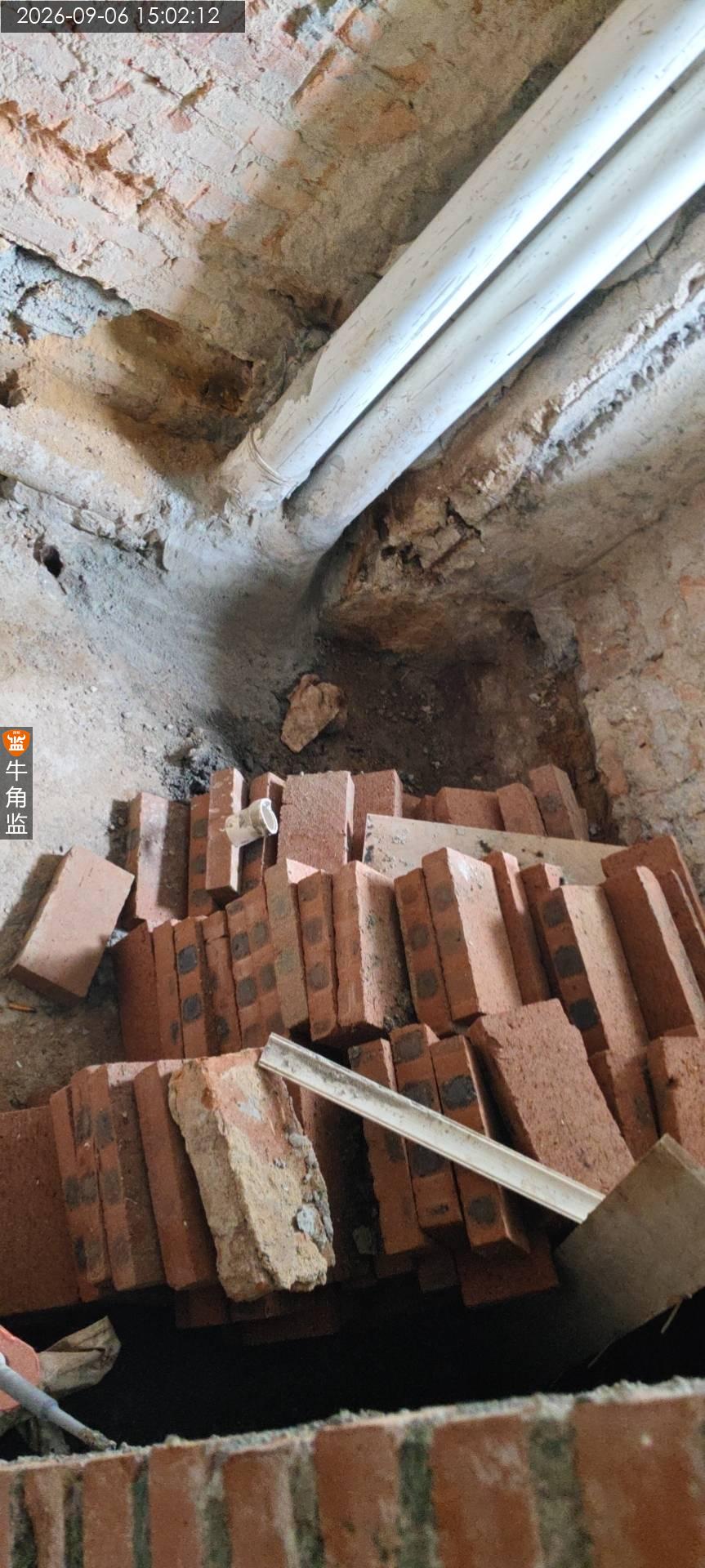

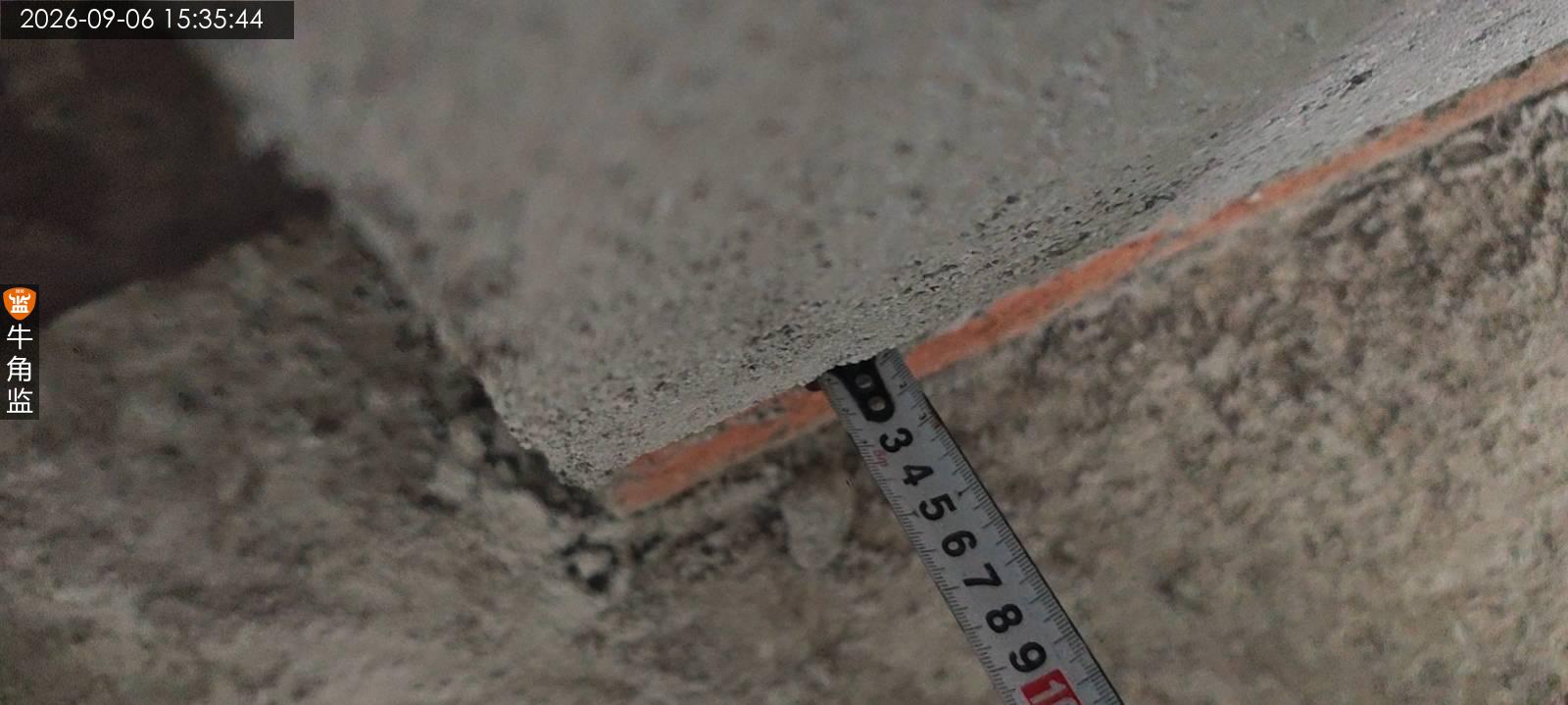

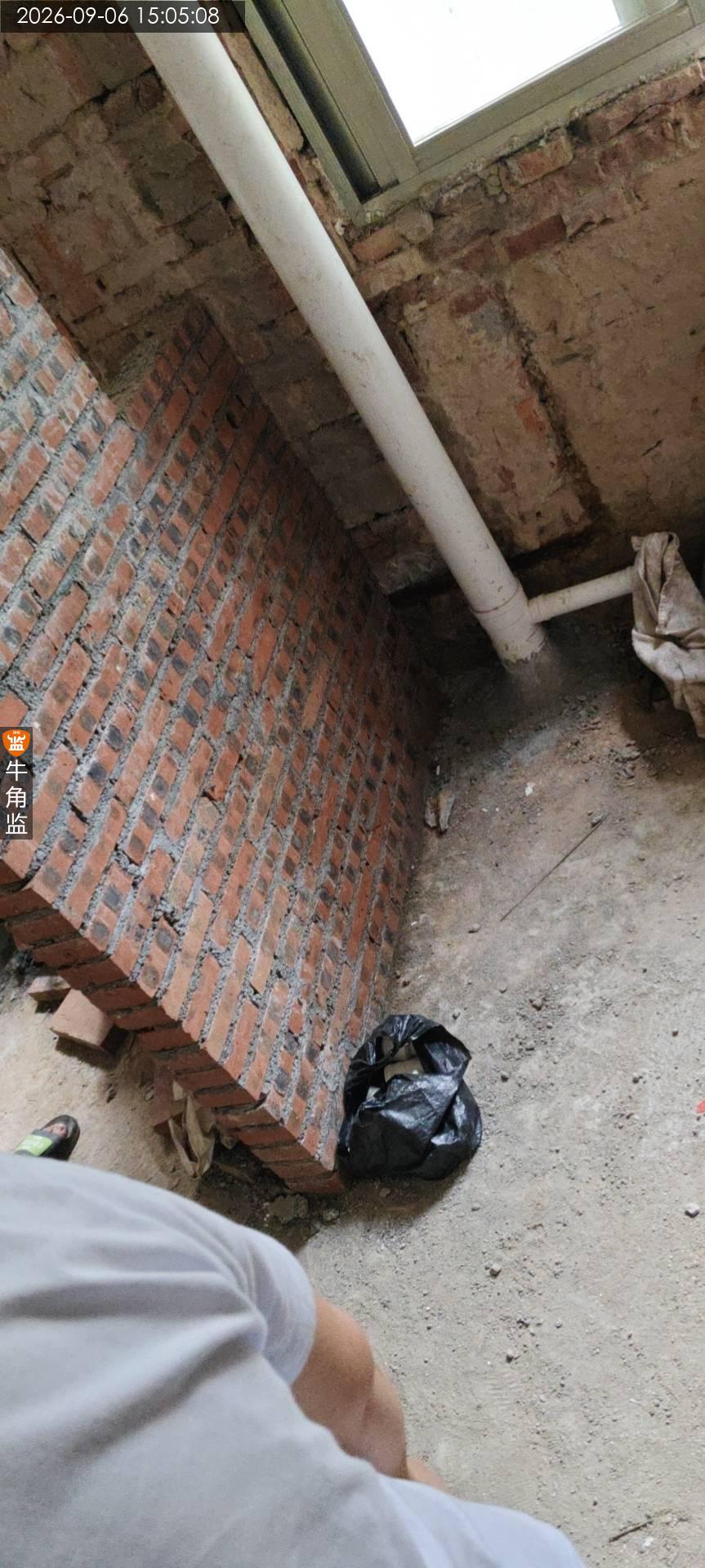

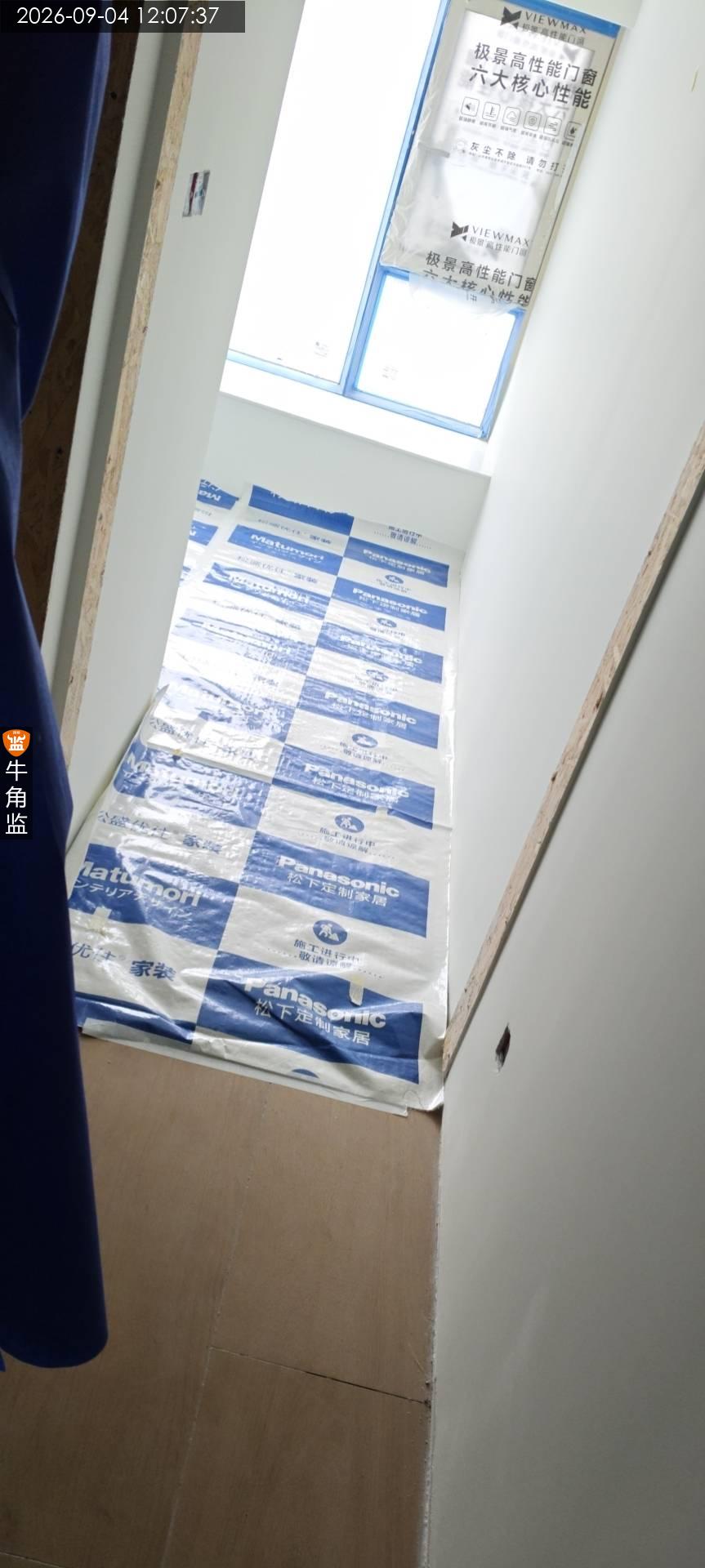

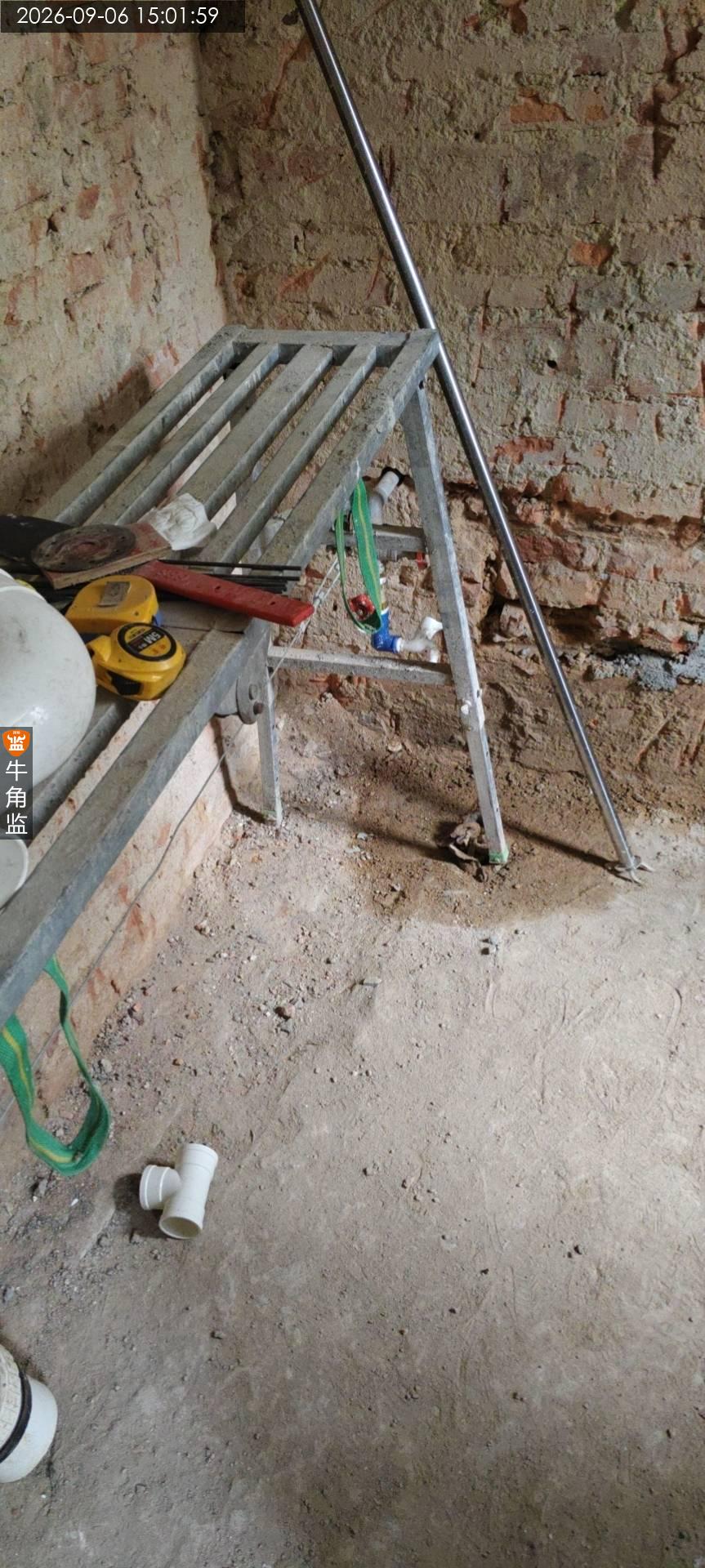

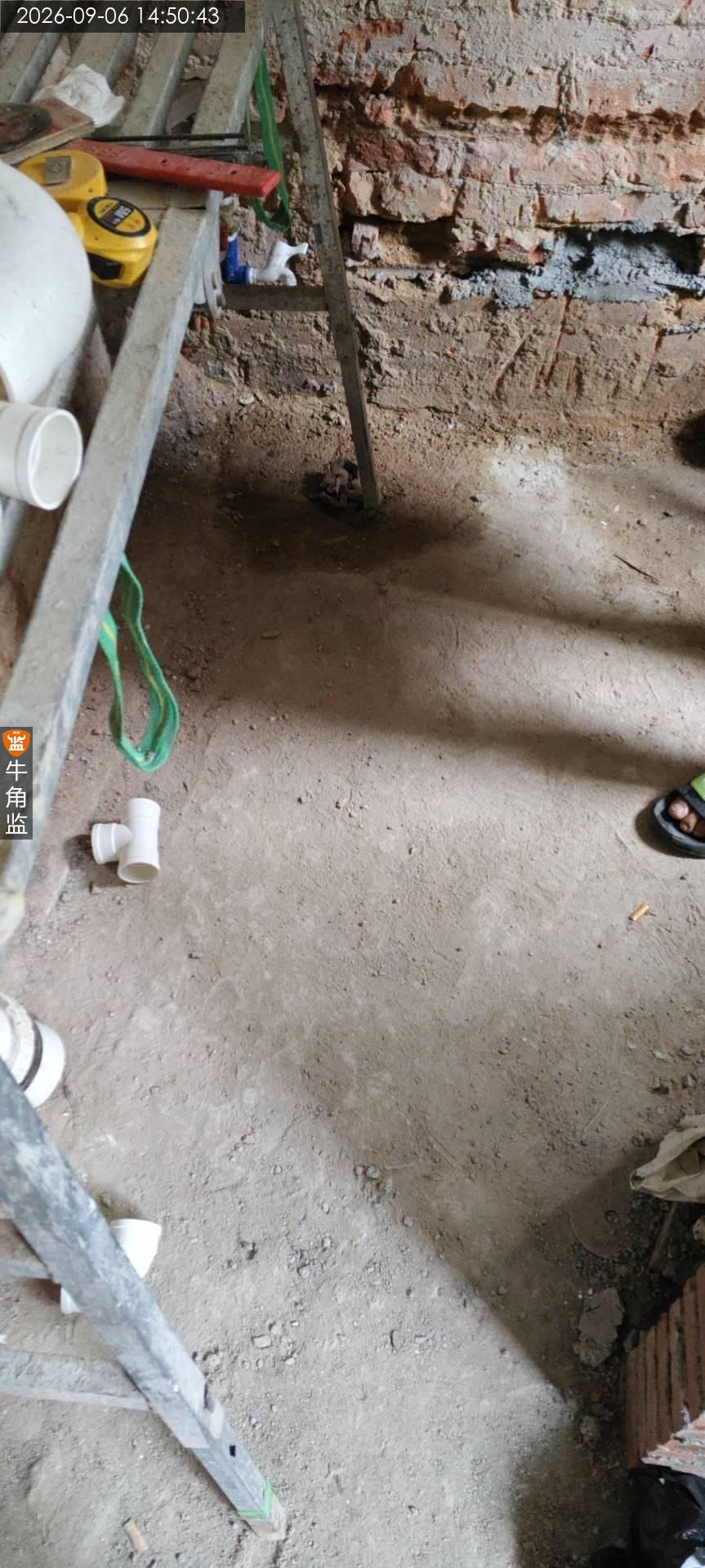

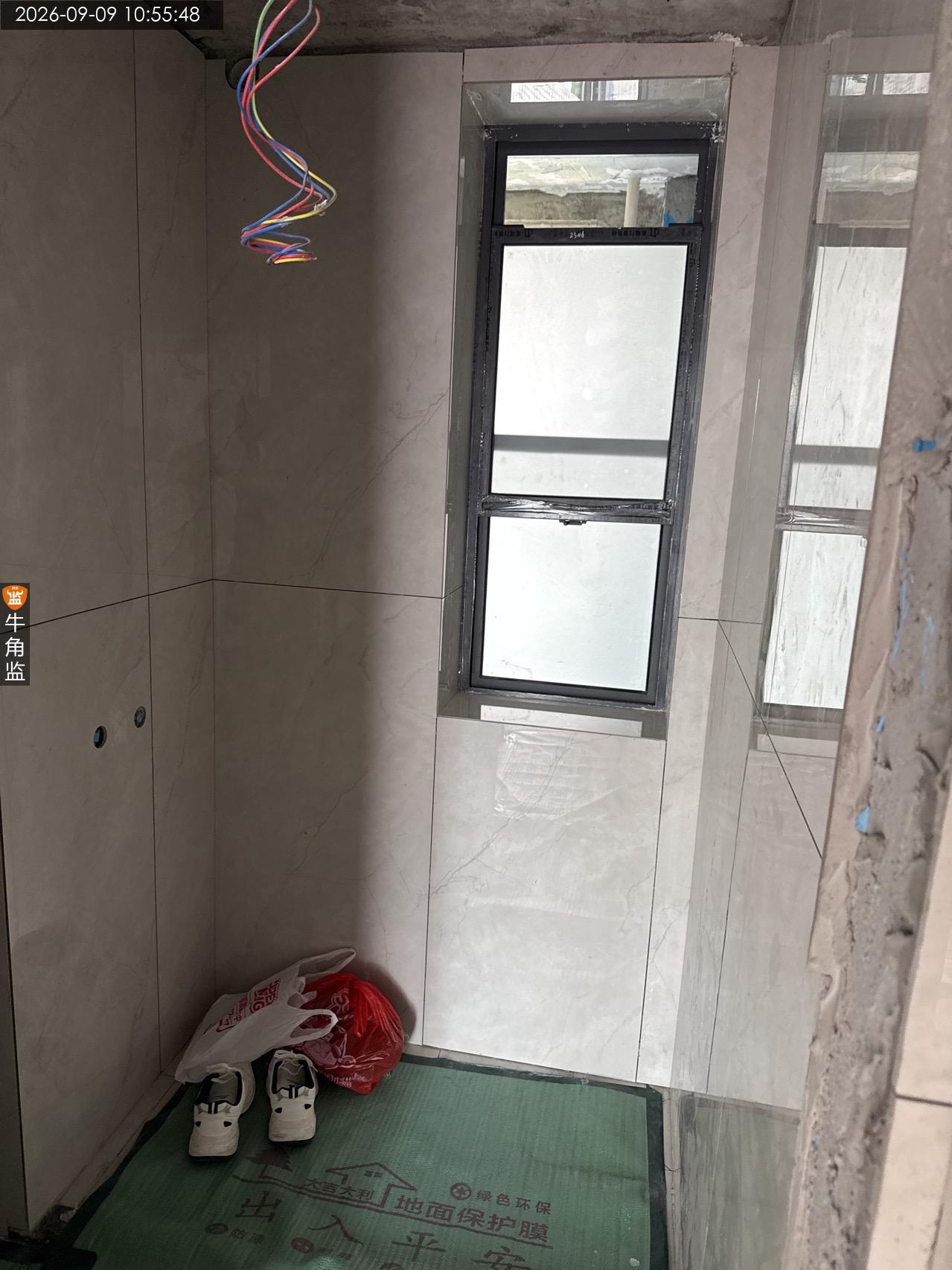

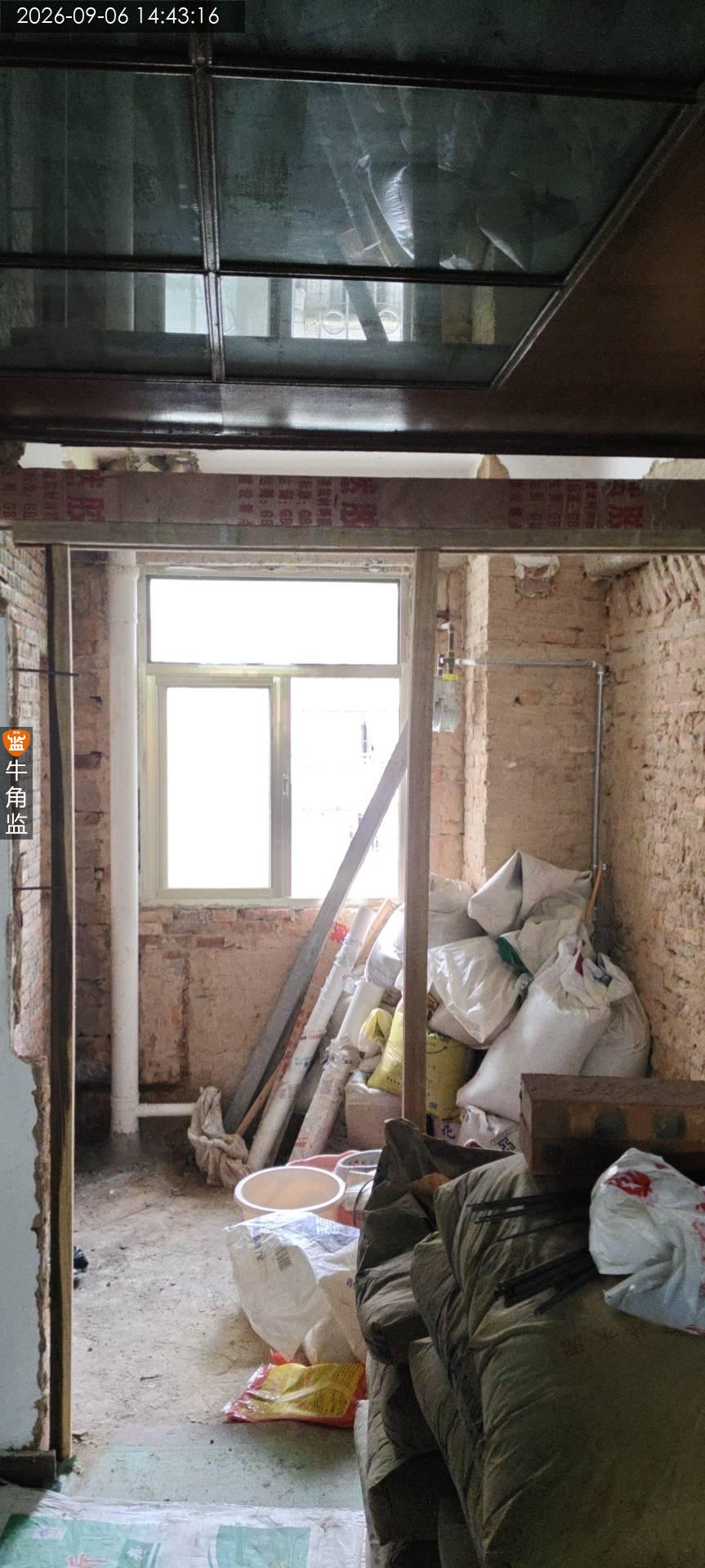

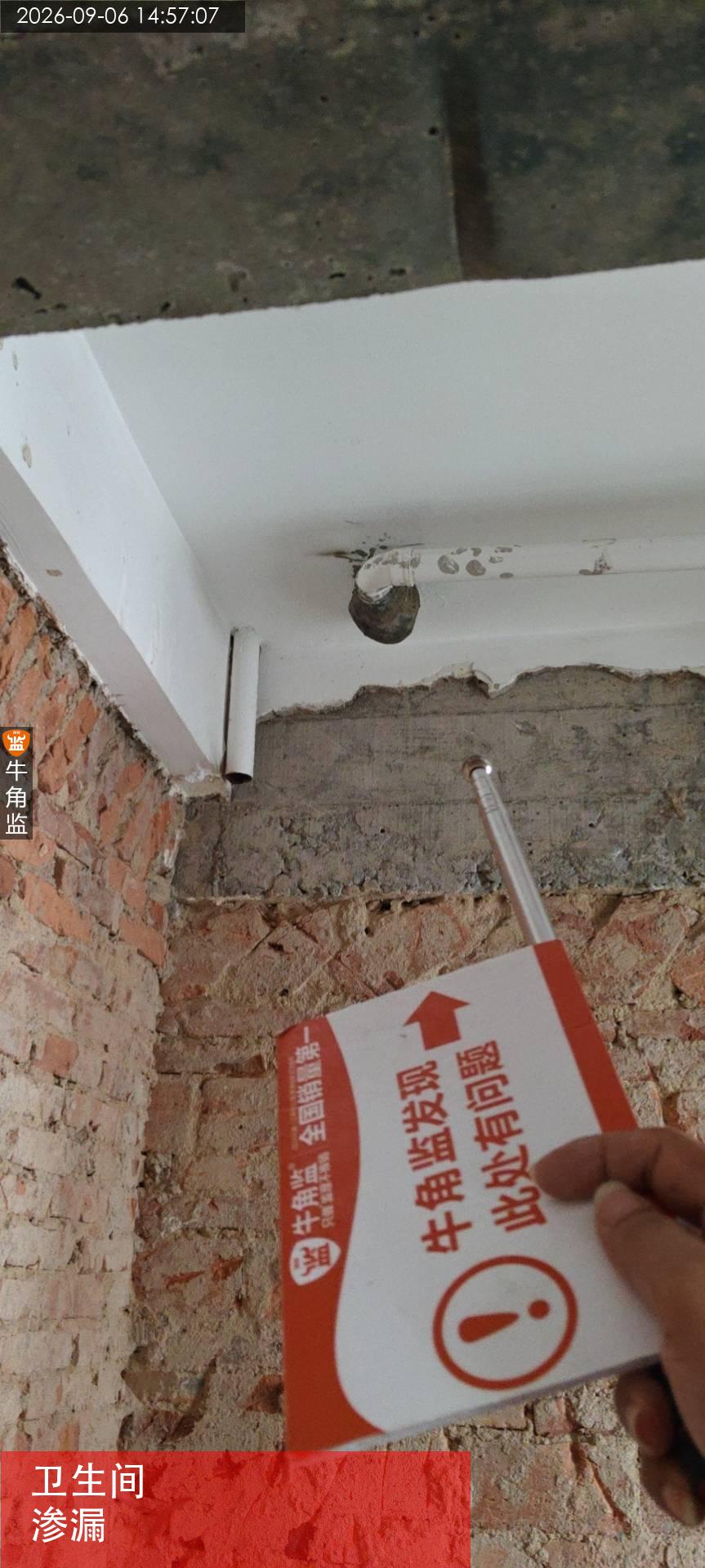

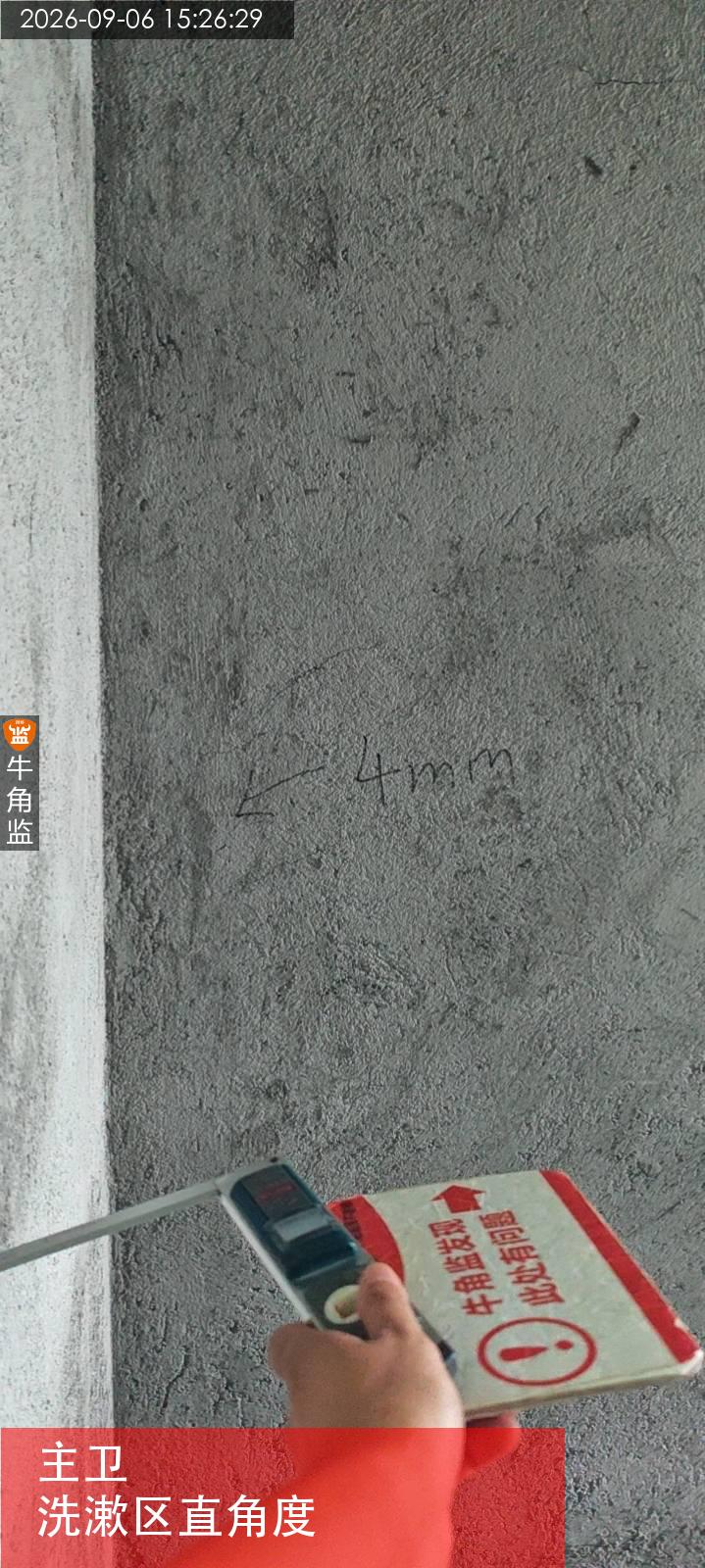

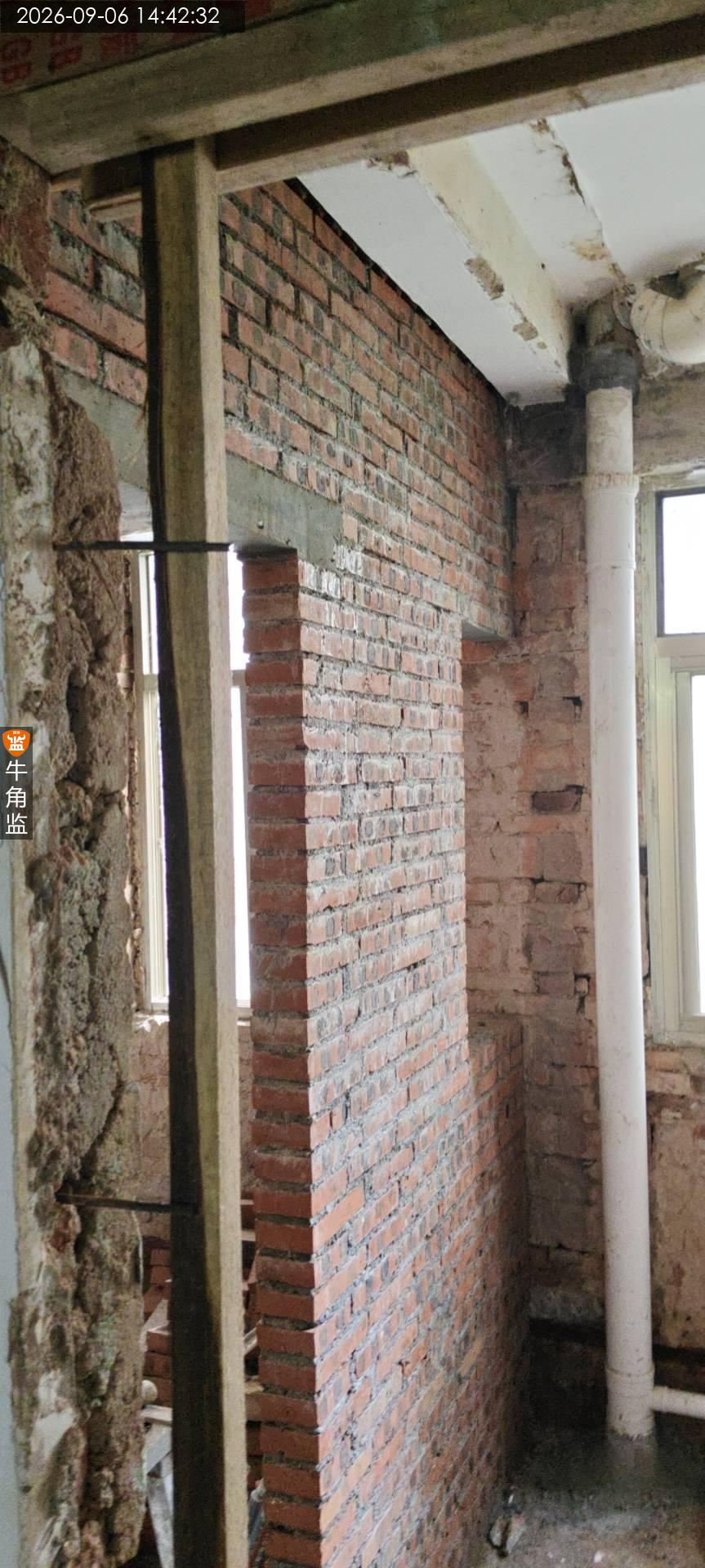

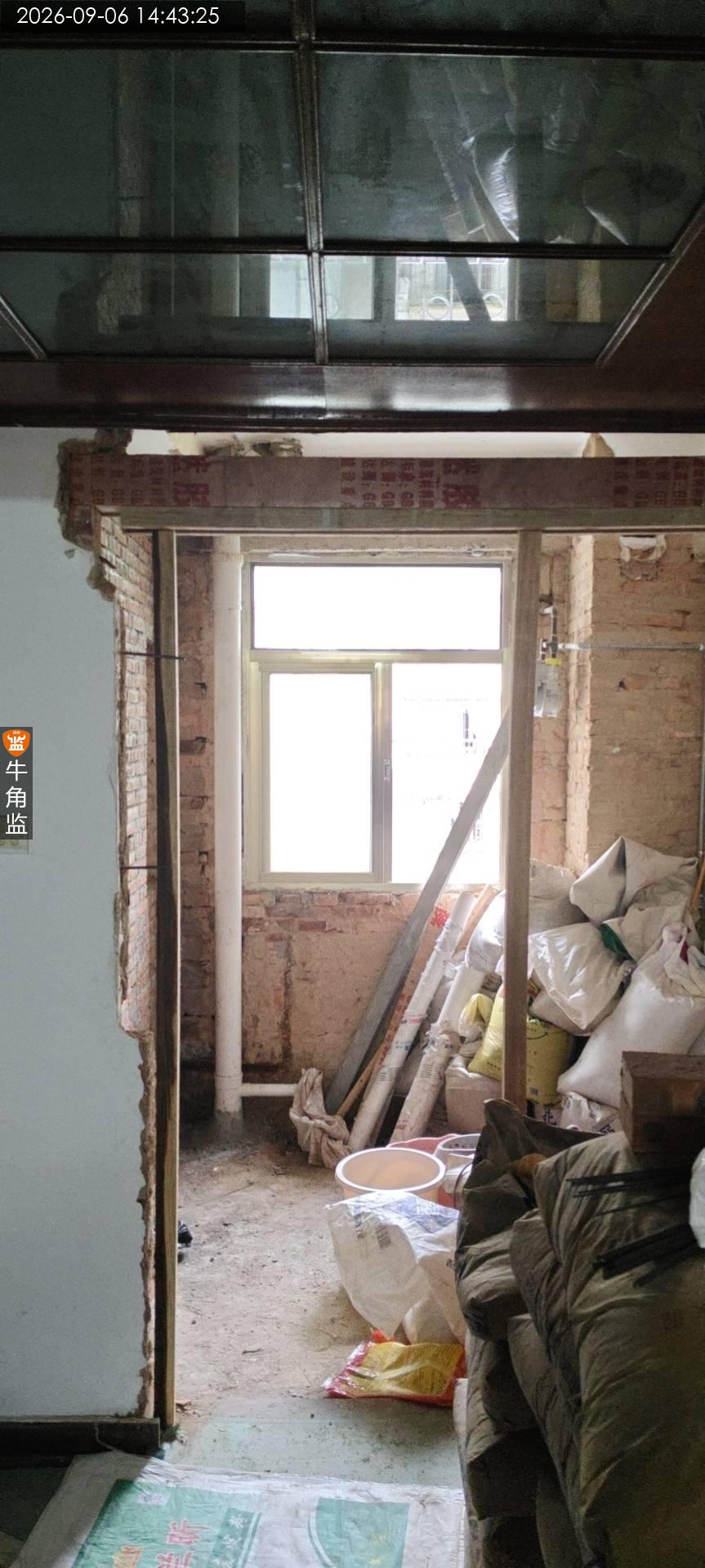

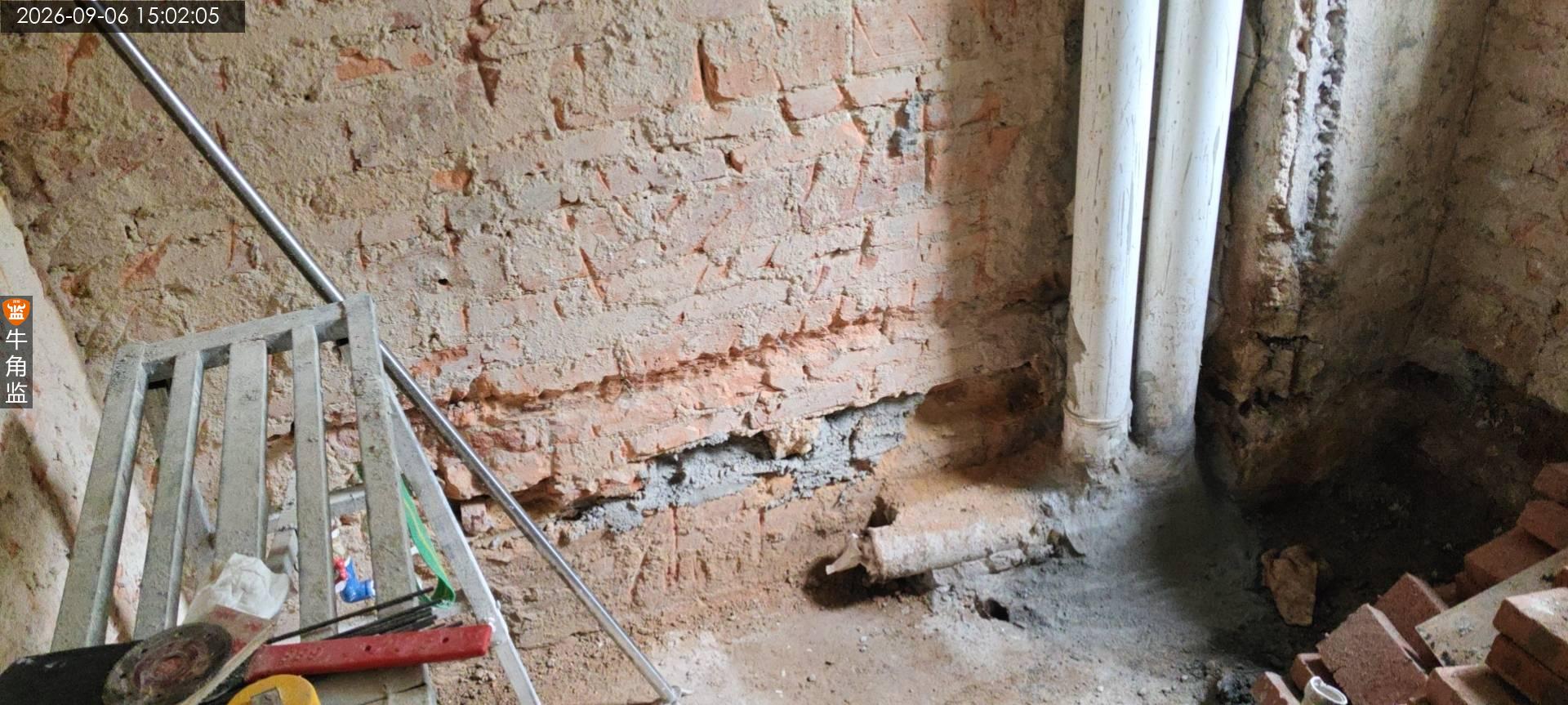

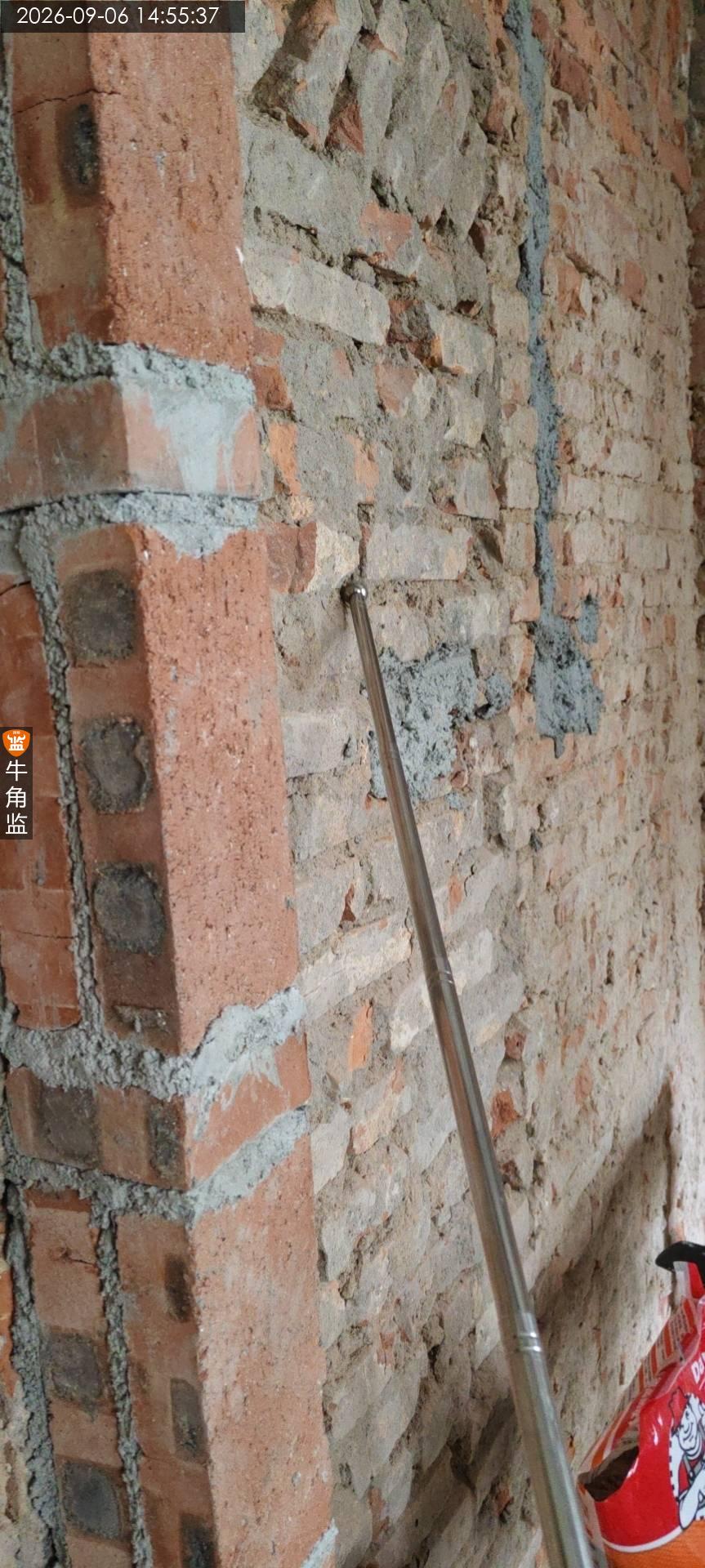

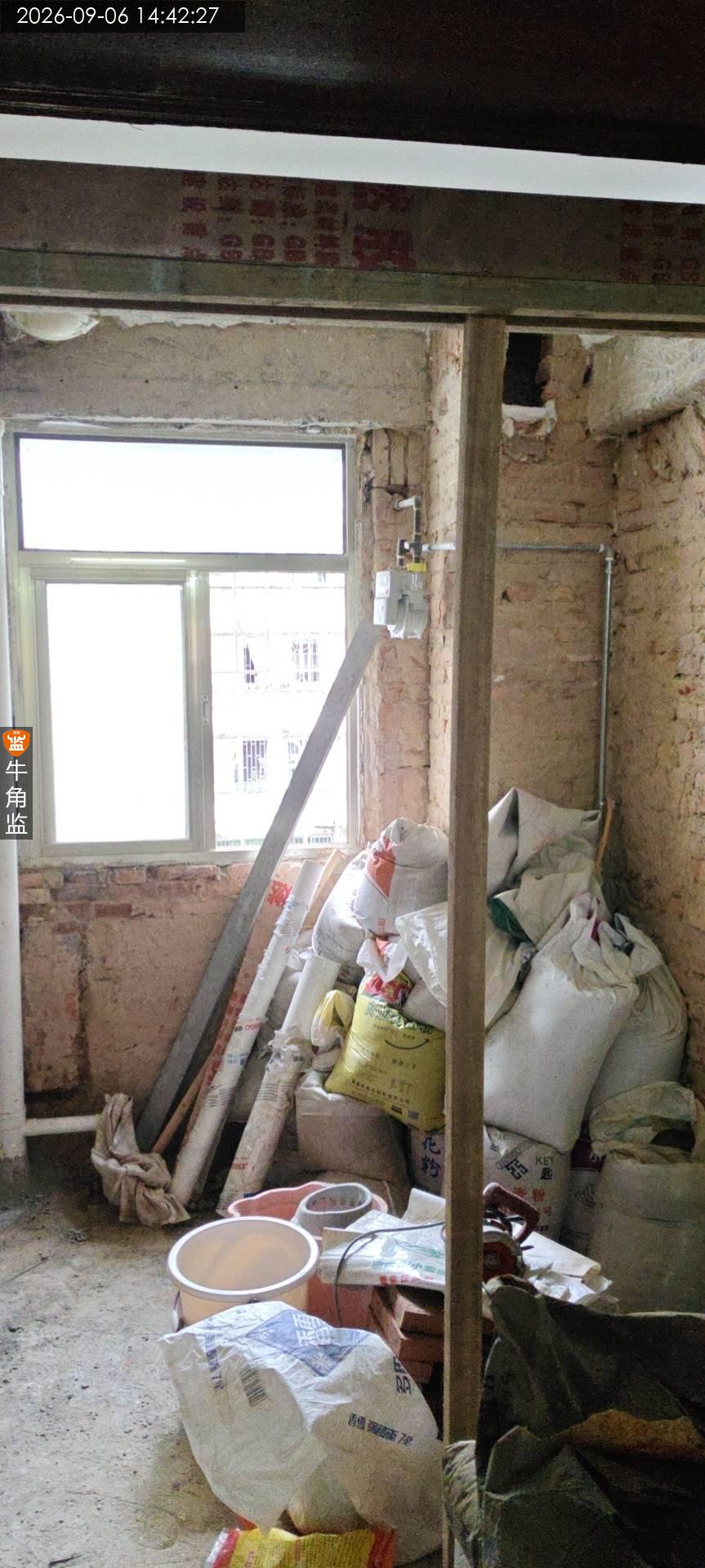

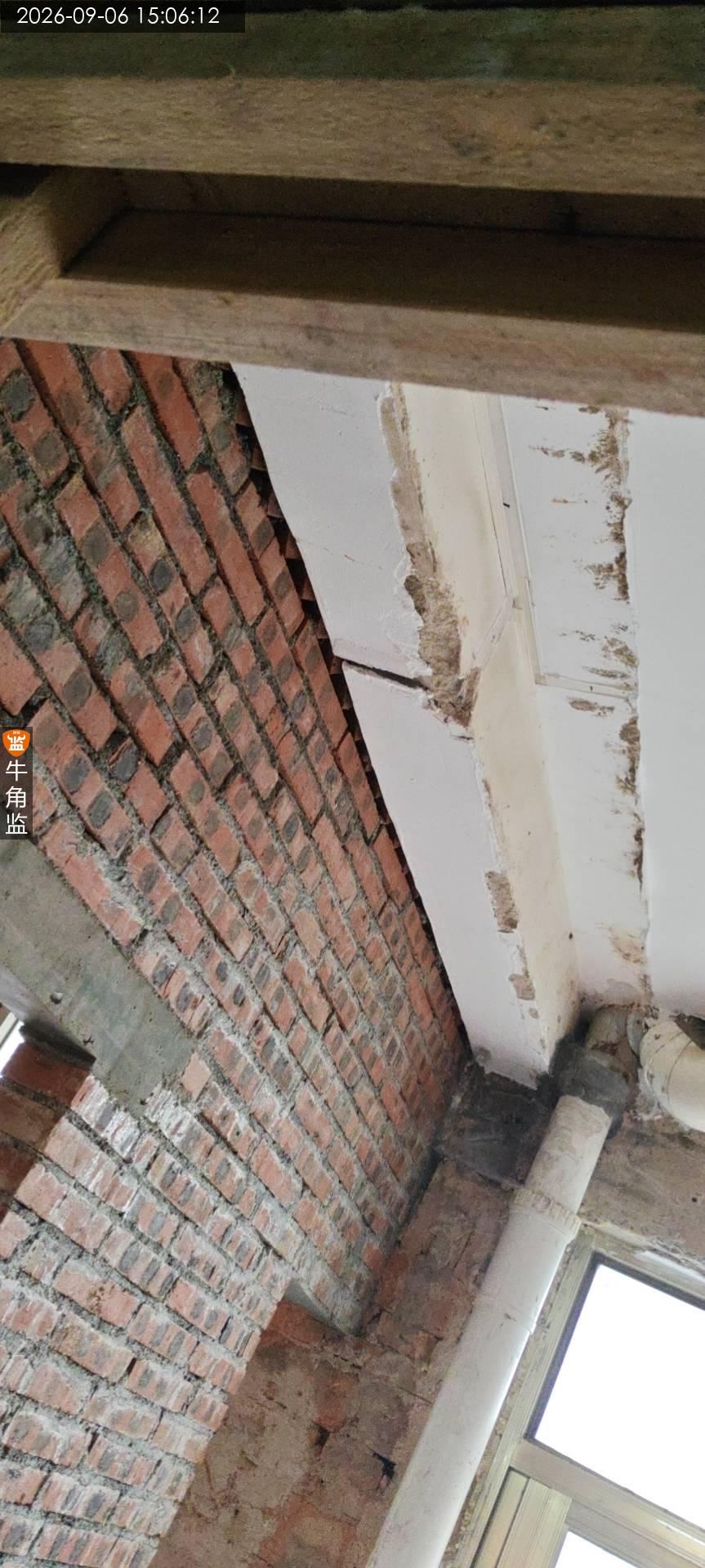

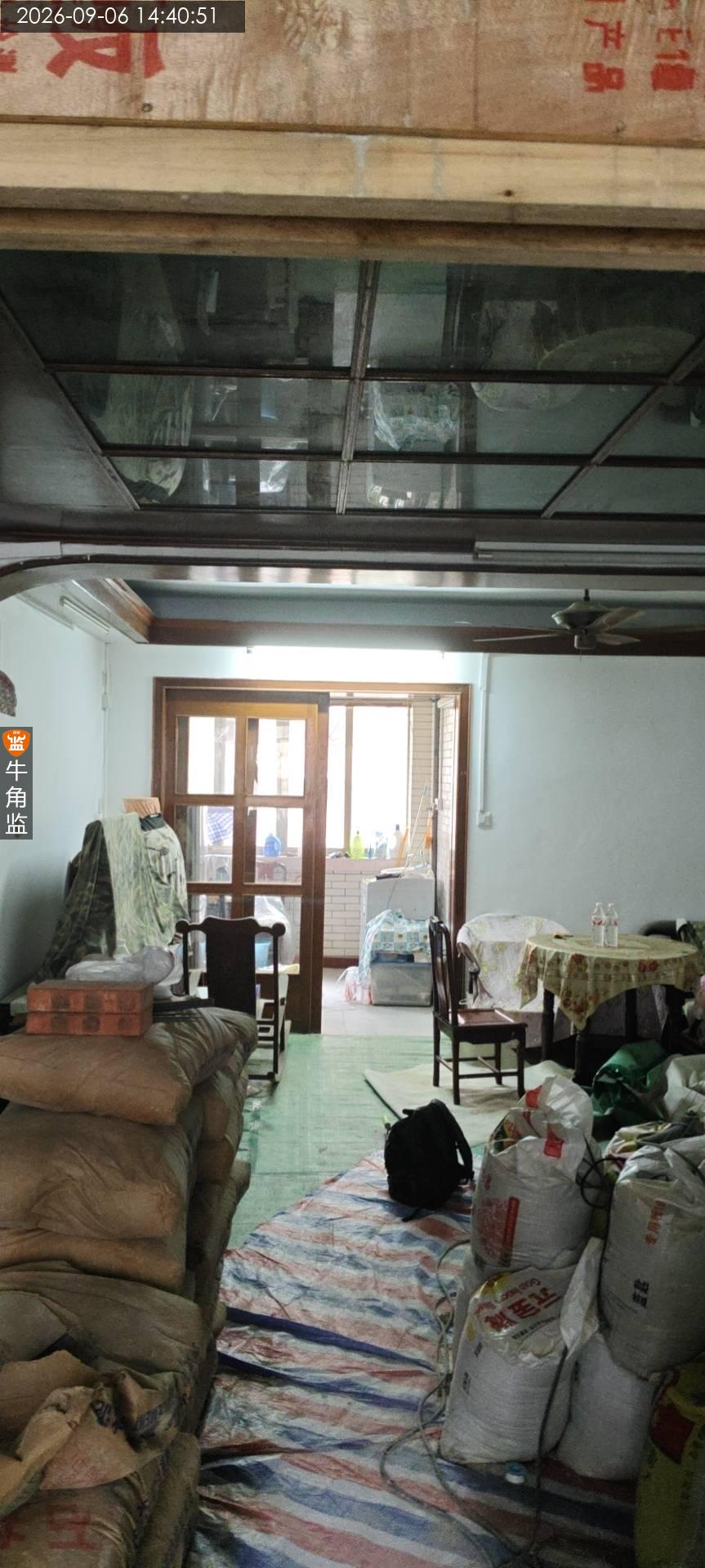

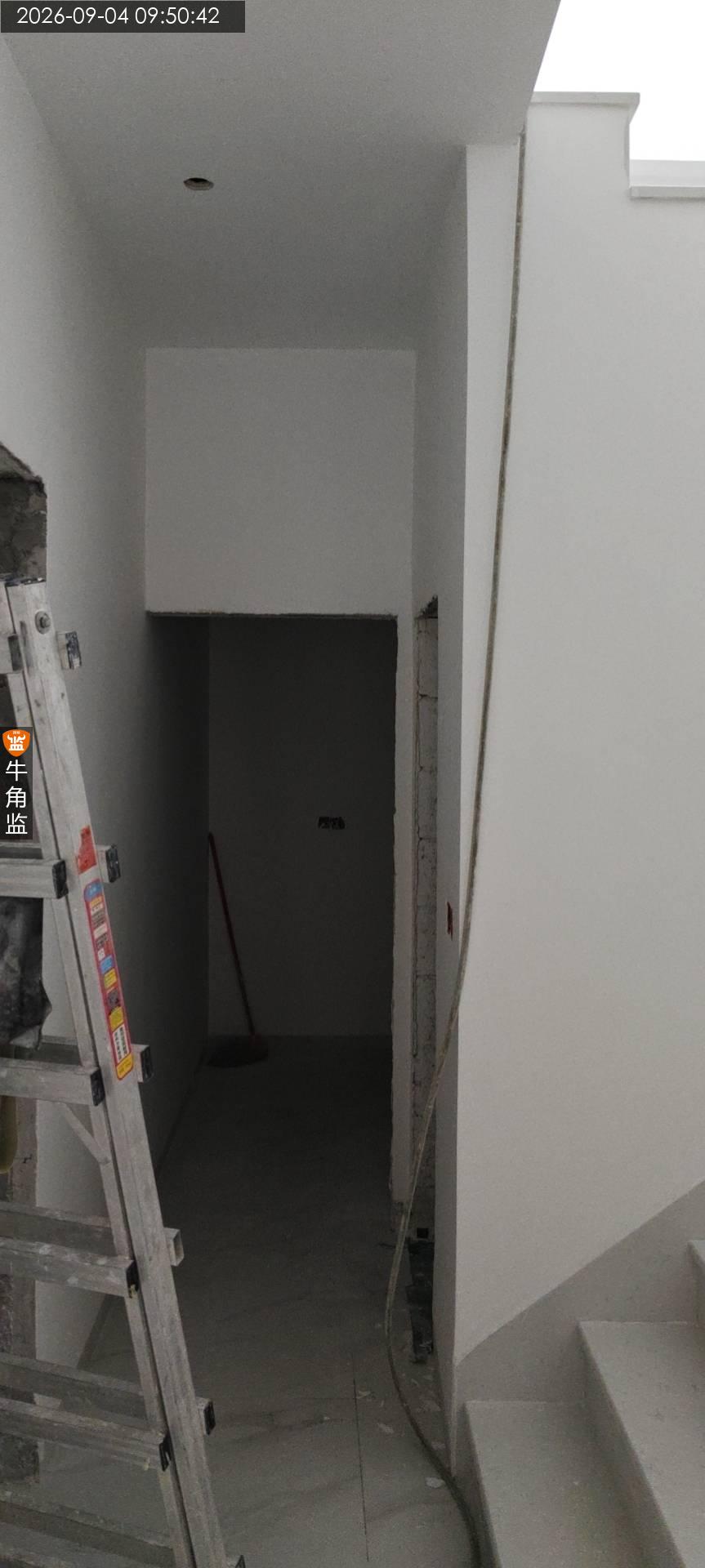

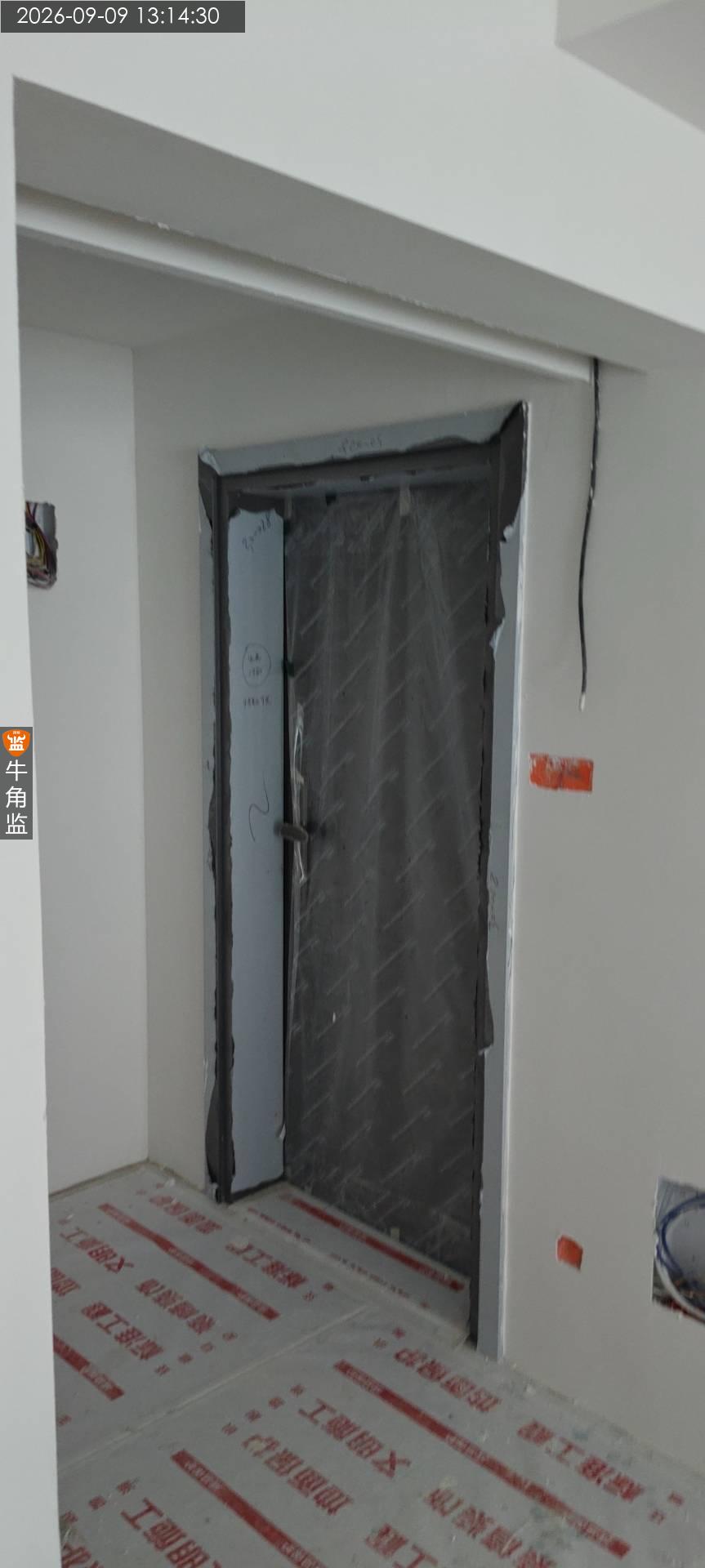

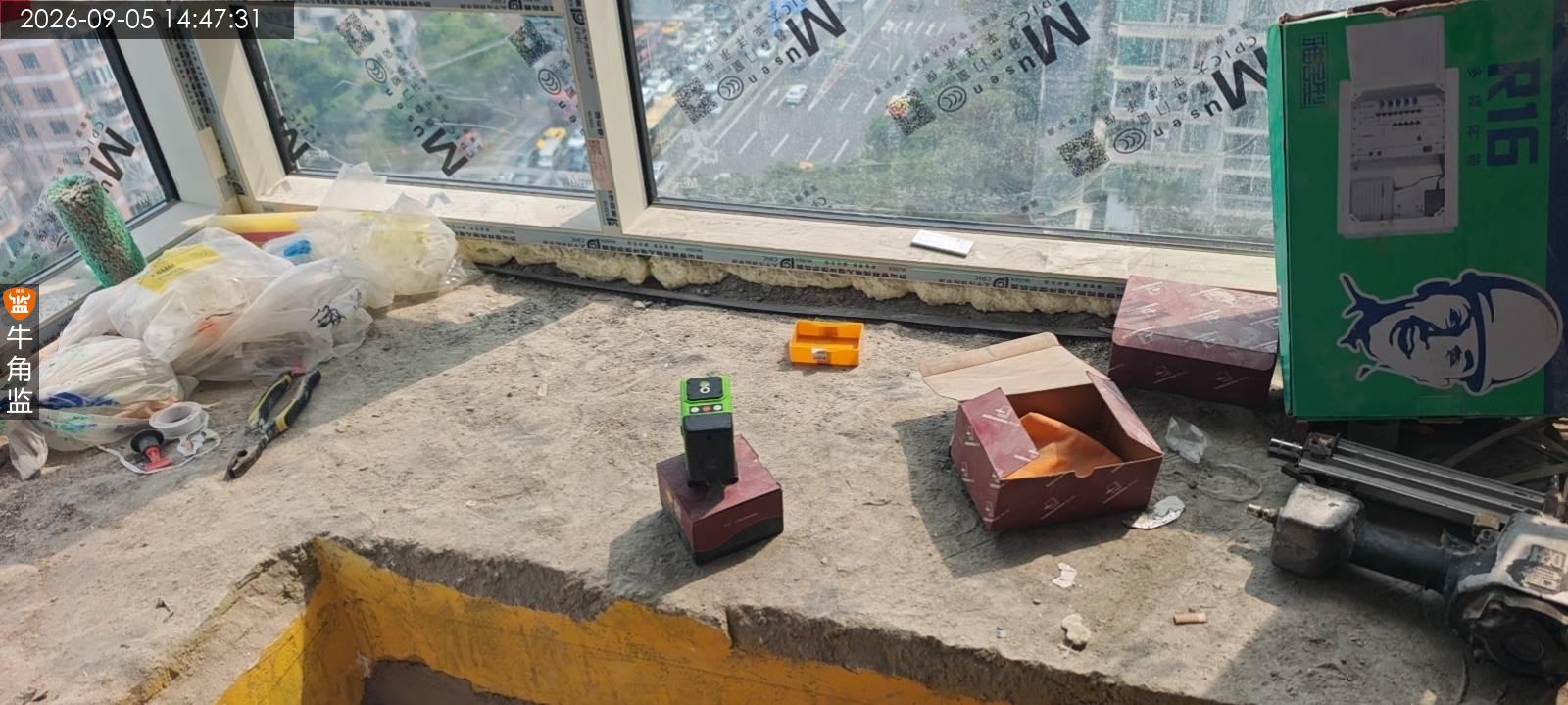

本次检查砌筑施工以及收边收口情况如下 1、检查往期问题,往期问题未整改项需施工方跟进处理 2、检查砌筑情况,砌筑未存在空鼓,平整度符合要求,尺寸与要求一致。 3、现场检查图纸情况,沟通水电施工要求 4、沟通后续方案以及注意事项 存在问题 1、现场厨房,卫生间,洗漱区位置及角度存在偏差较大;整改建议:需进行整体调整,确保后期贴砖直角度符合要求 2、全屋水电走向情况需按要求进行调整;整改建议:确保卫生间水管走天花不穿门槛,保持后期防水性能完好 水电施工注意事项 1 水路拐角处使用水件连结 2 沉箱处水管不可悬空承重,水管不可从门槛进,水管不可穿反坎。 3 水电管不可同槽 4 水电交叉处电管压水管 5 电路回路配置与用电方案匹配 6 水管交叉处须设置过桥弯或凿板预埋 7 穿线量电线总截面积(包括绝缘外皮)不应超过管内截面积的40%(不可超过管径的40%) 8 弱电单管单线 9 线管与底盒交接处用锁扣连结 10 遇梁,柱子,承重墙,剪力墙需用黄腊管 11 筒灯线,洗手间,厨房灯线需用波纹管保护 12 花洒的出水口要水平保持一致 13 冷热水布置原则左热右冷,上热下冷 14 强弱电交叉处需做锡纸屏蔽 15 强弱线管间距20cm,强电线管之间间距2cm,水管卡码50cm,线管不大于90cm 16 强电与暖气、冷水热水、燃气管道间隔30cm以上 17 地漏离墙边10cm以上,地漏不可放置在瓷砖跨缝处。 18 厨下排水管用75排水管,其他用50排水管 19 排水管需用沉水弯处理 20 如现场需做二排在主排水管交界处做斜三通处理 21 水电开槽需要用切割机切割后开槽,不可直接开槽 22 厨房、阳台用水区电路需走天花布线 23 同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm 24 承重结构不可开横槽,非承重结构水平沟槽长度不大于50cm,开槽深度建议在4公分左右(含批荡层)。

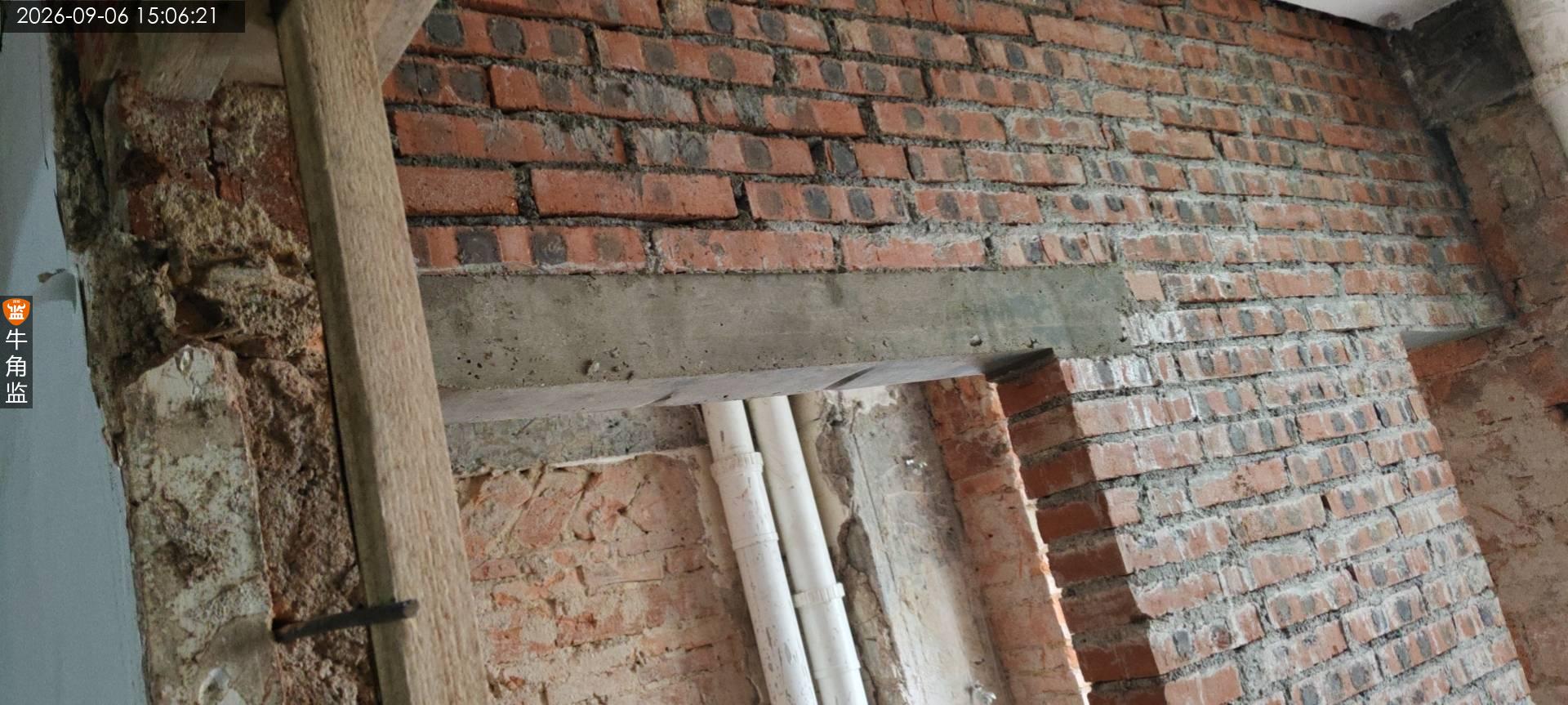

2026-09-06

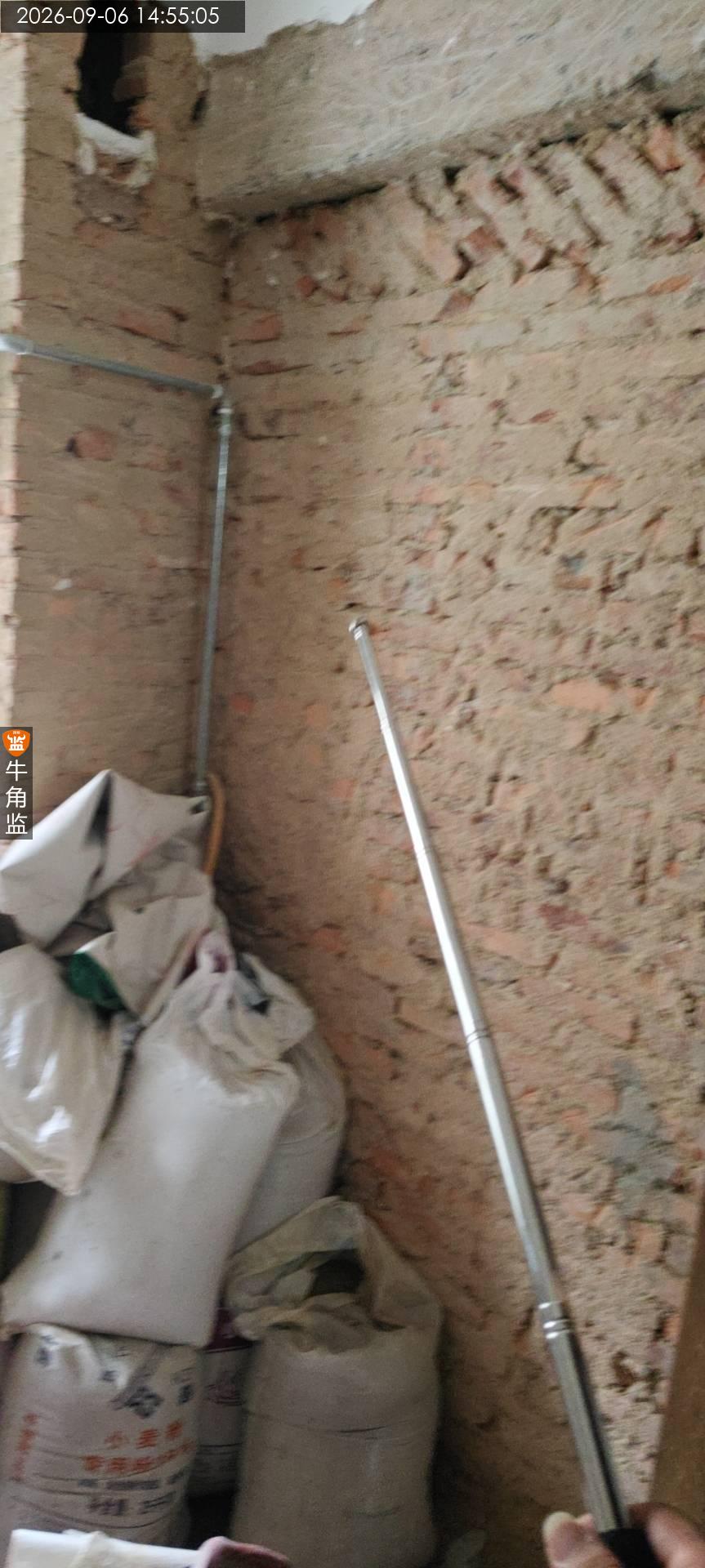

海珠区东********7608
设 计 师:未知
施工队长:刘工
工地面积:100.00㎡
装修总价:0.00
本次评价:D

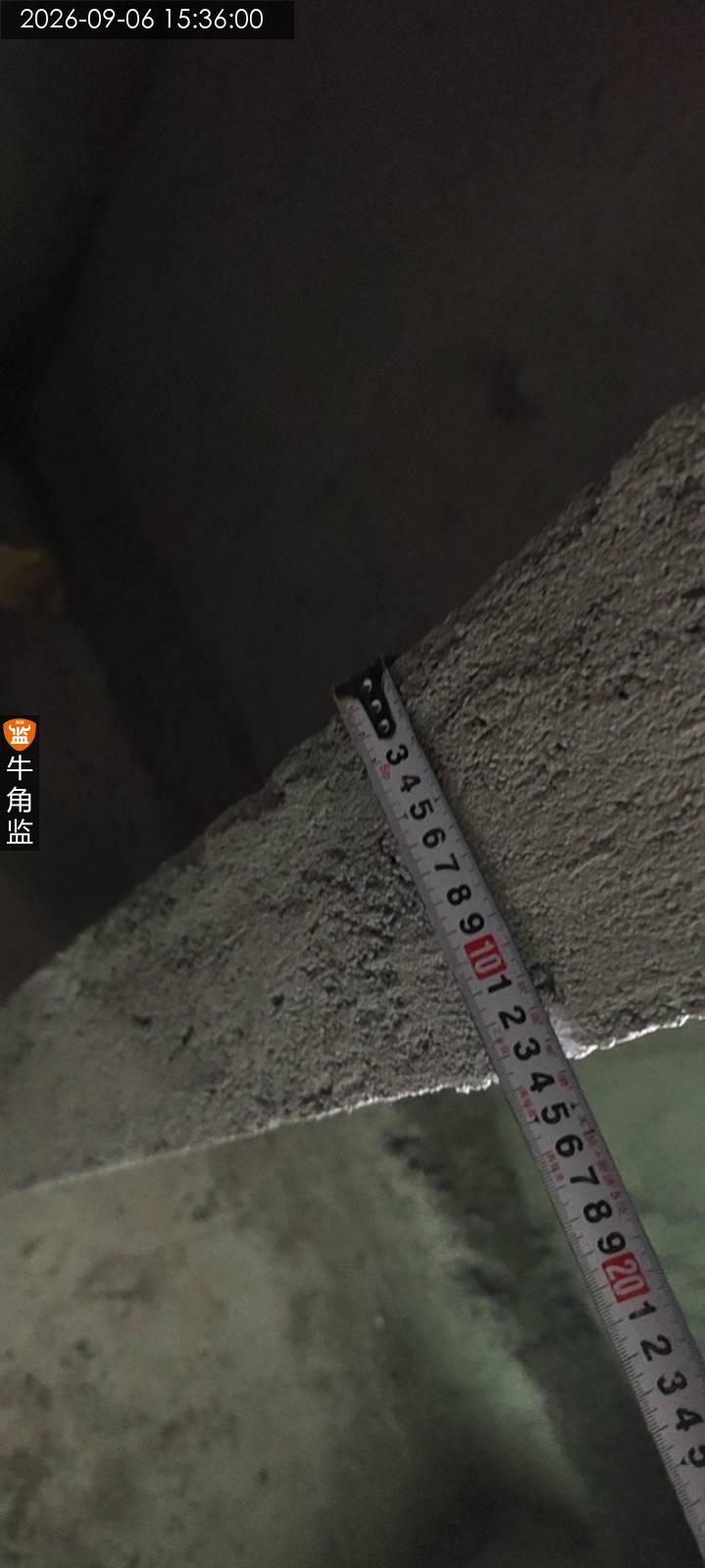

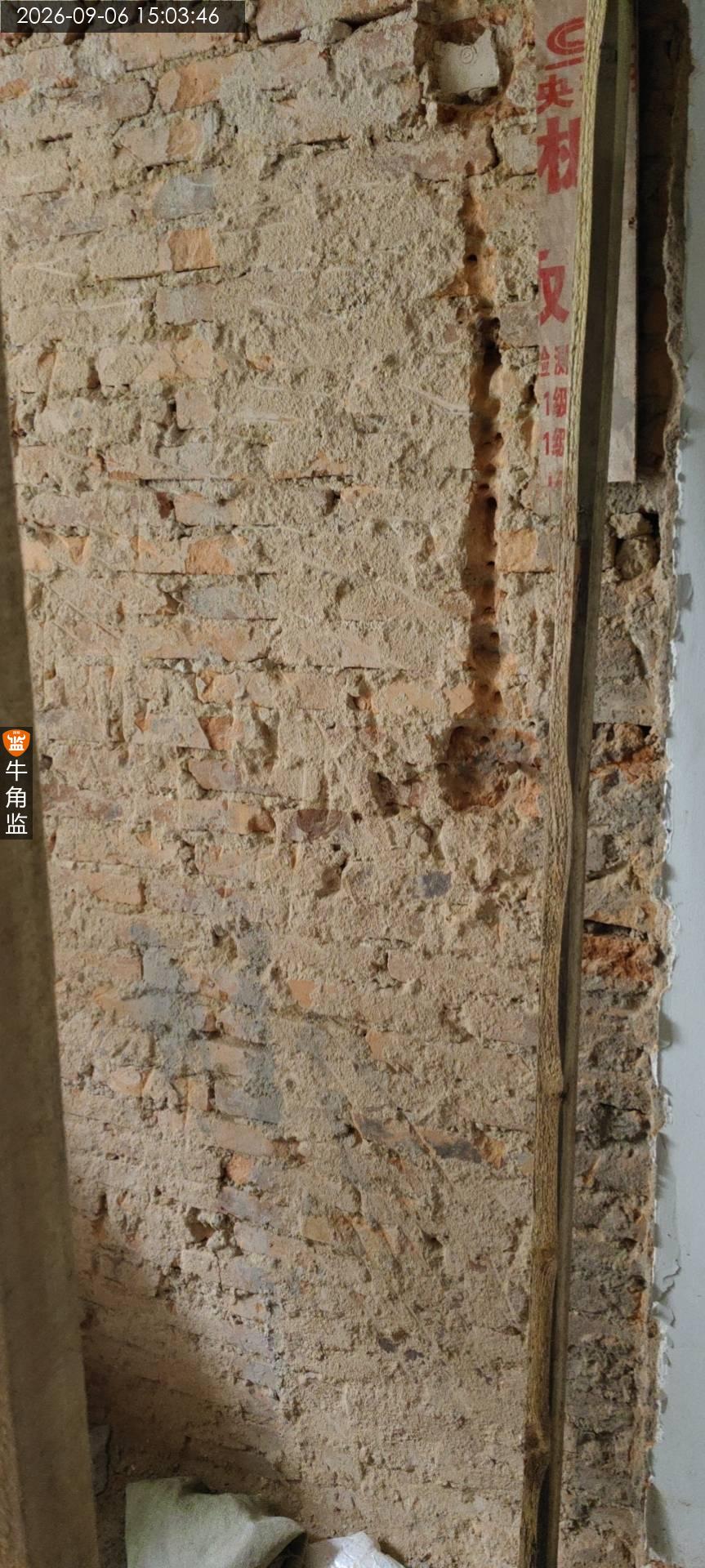

本次评语:

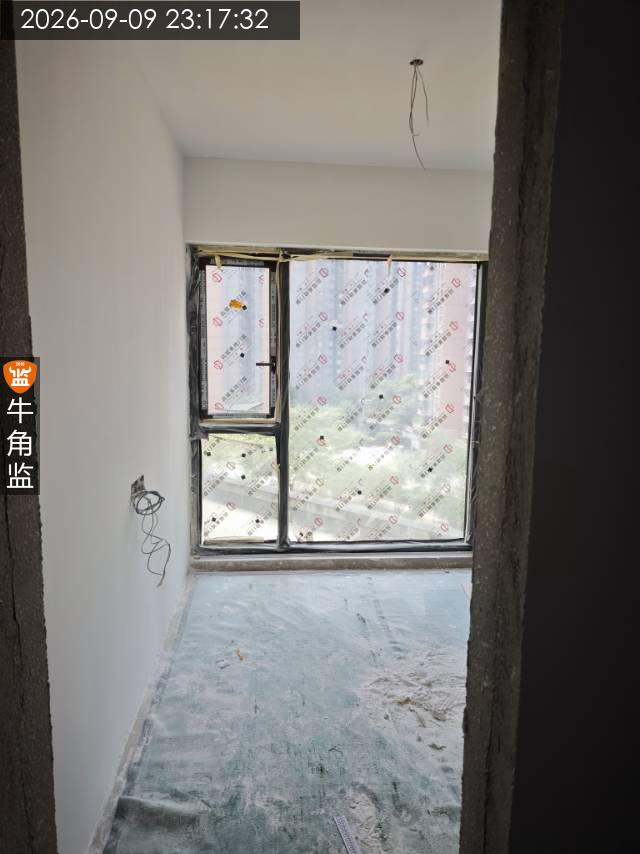

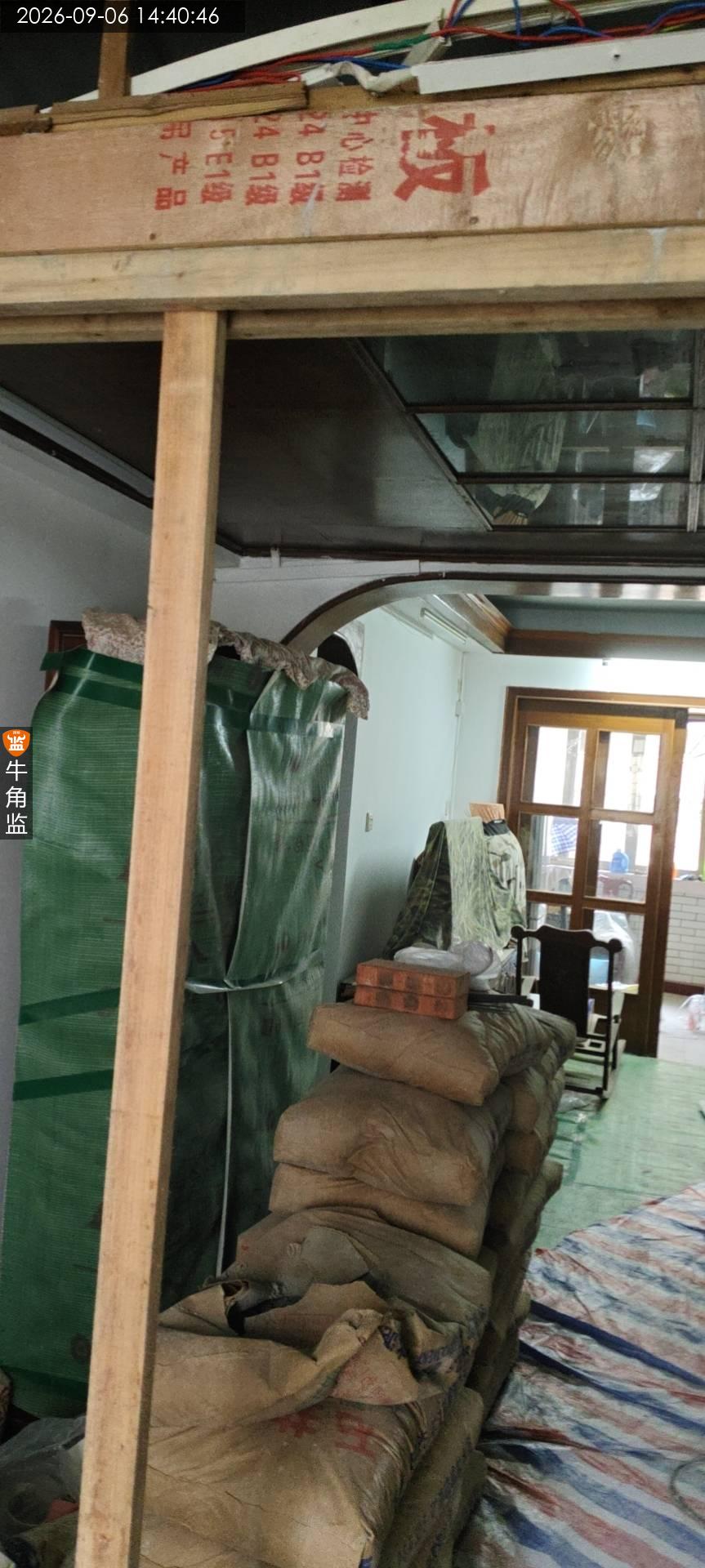

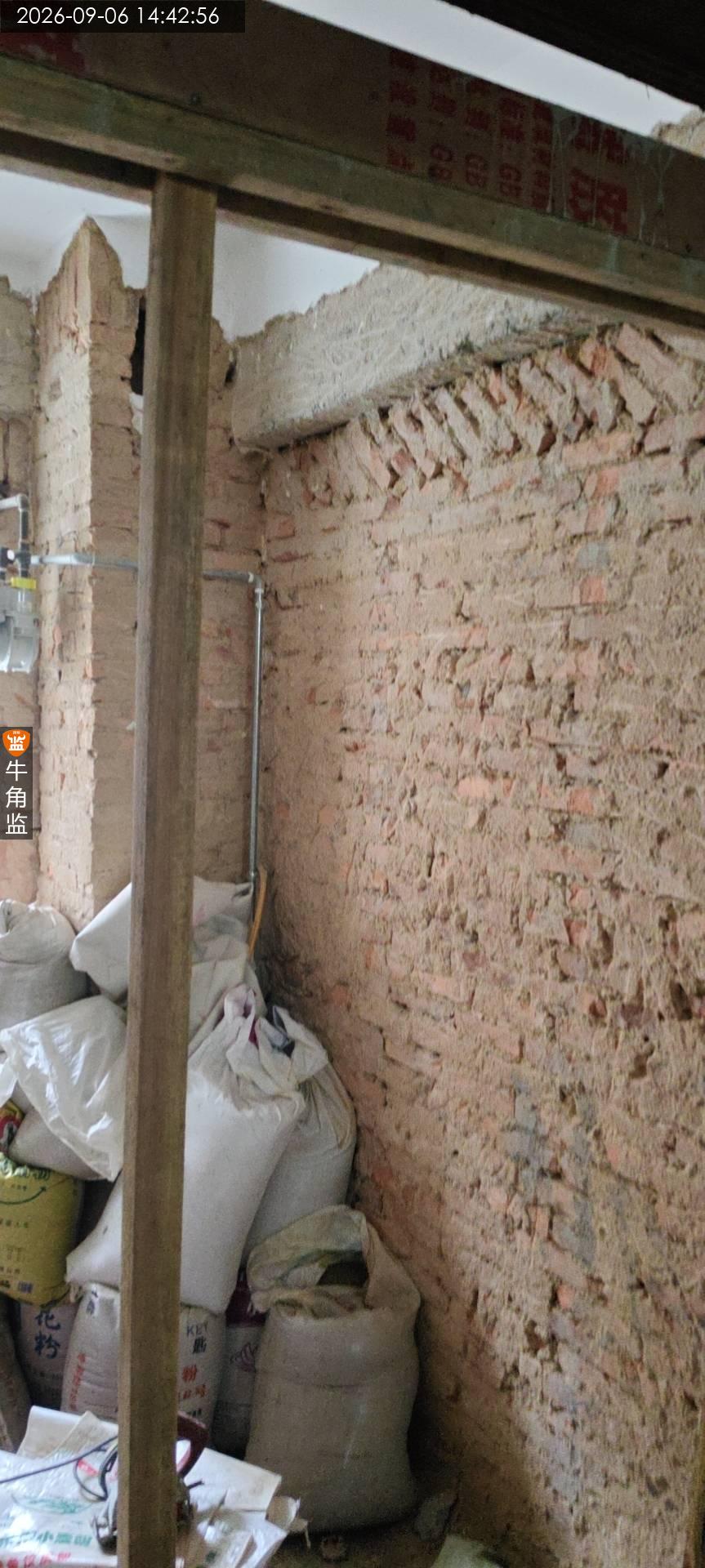

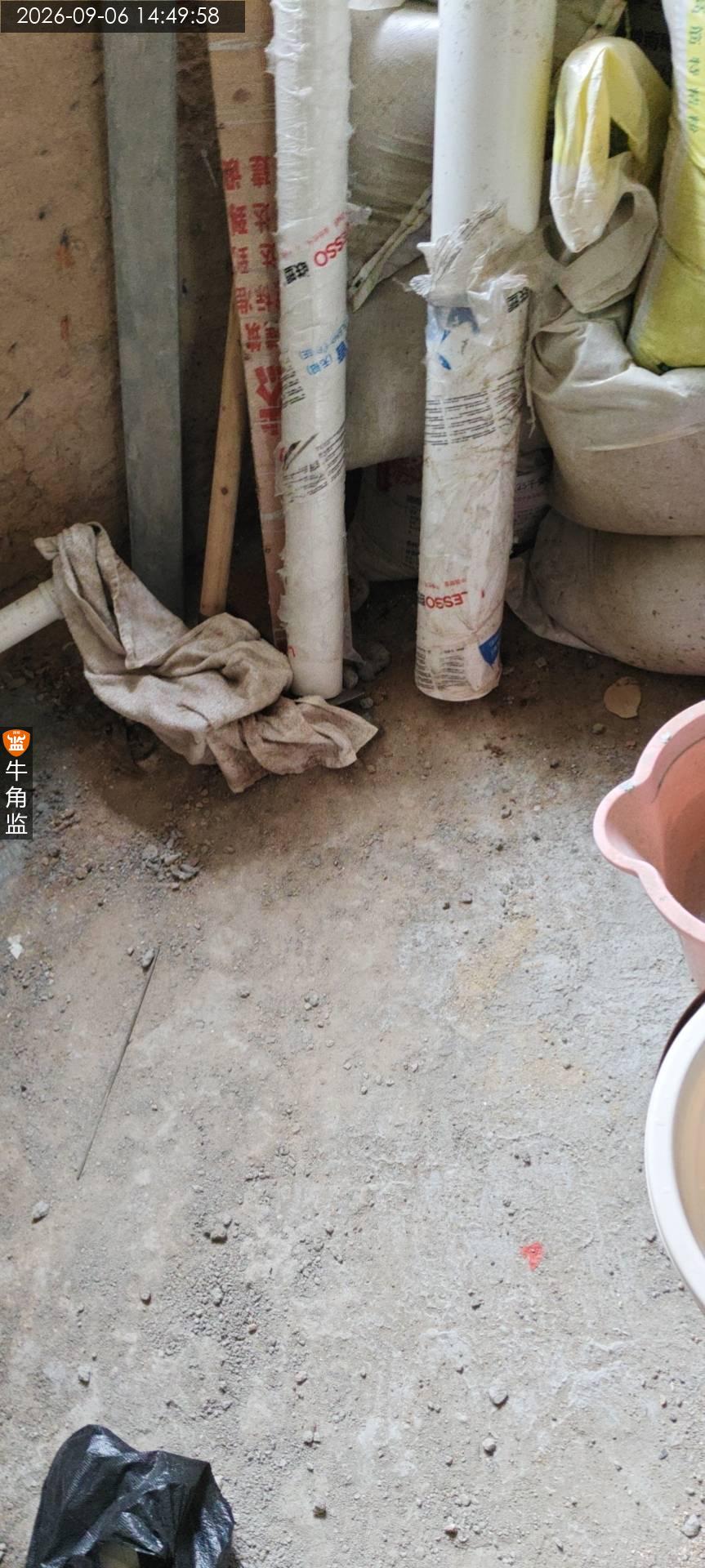

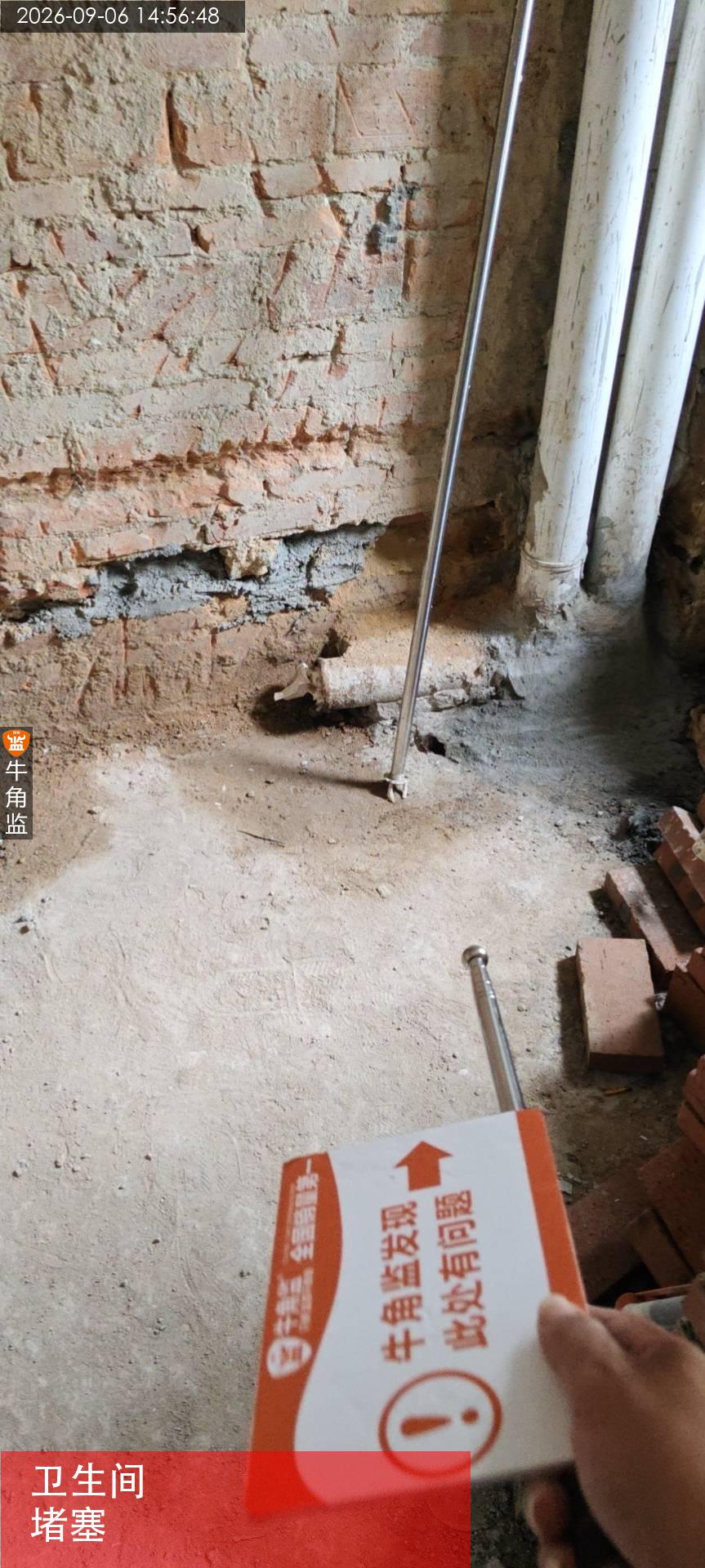

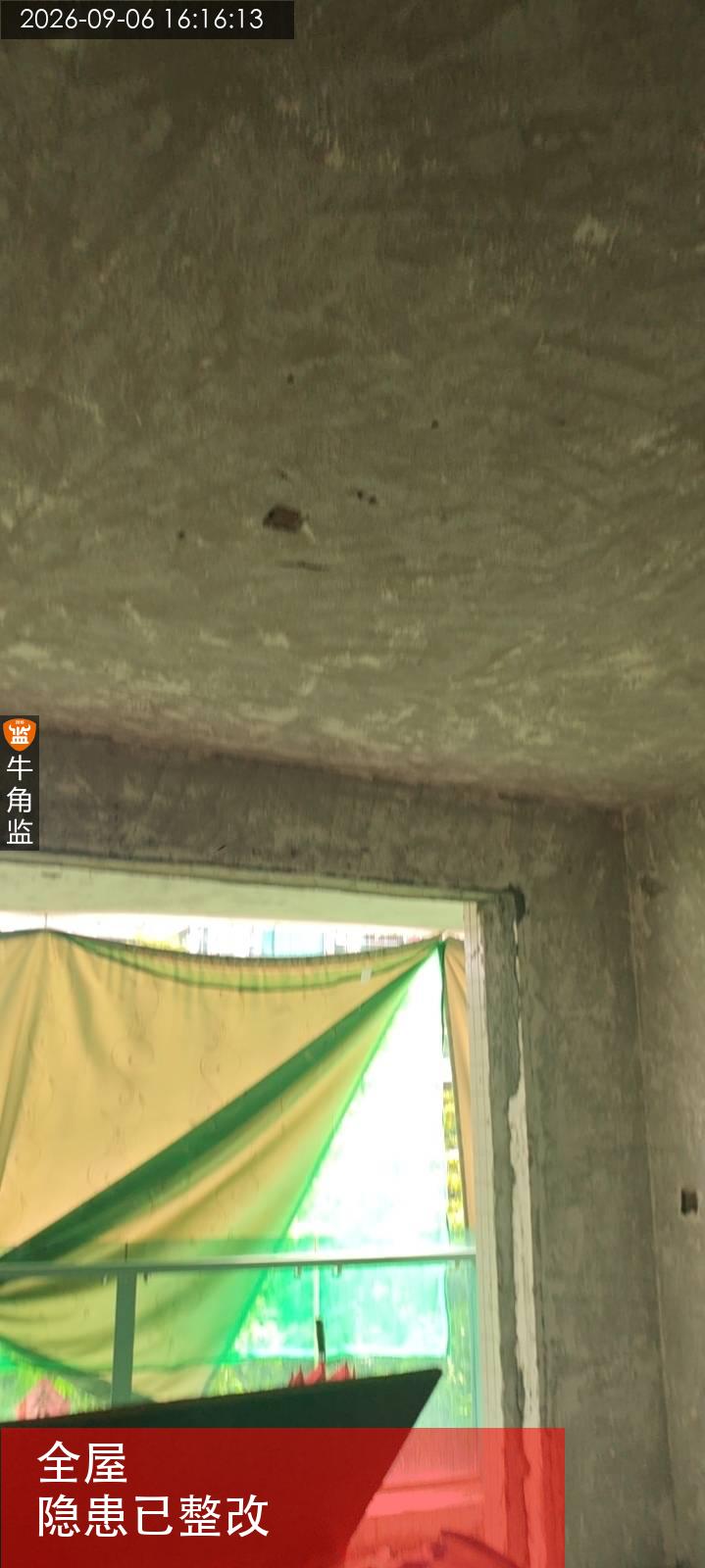

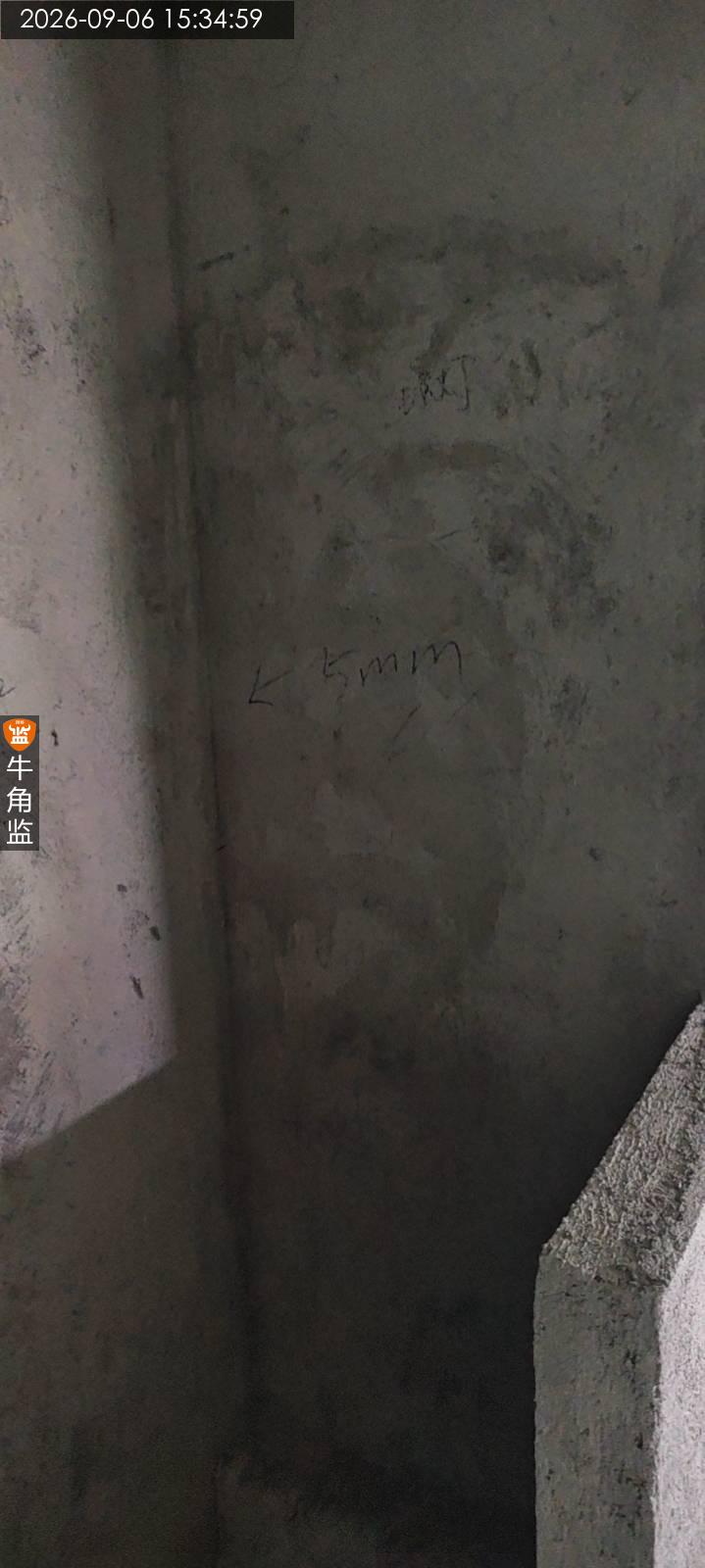

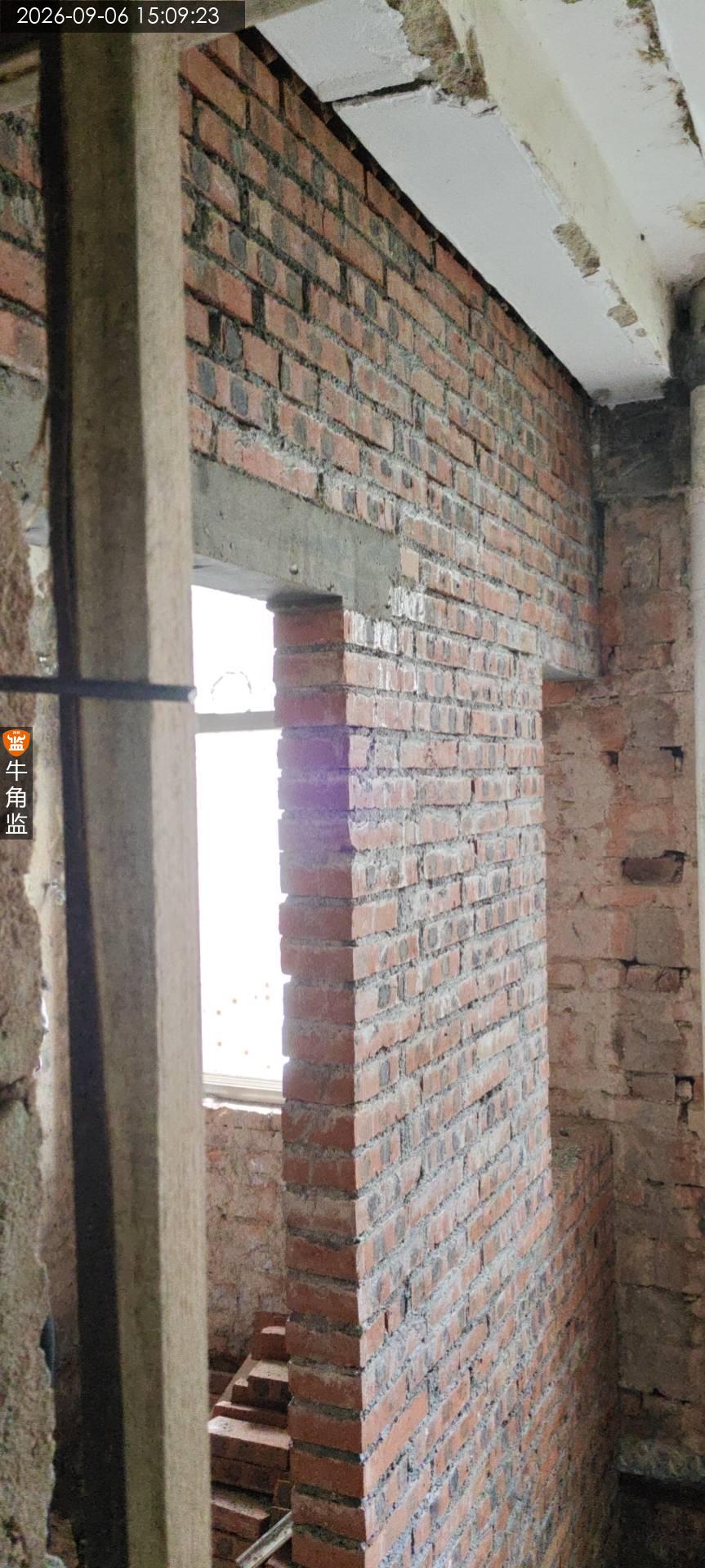

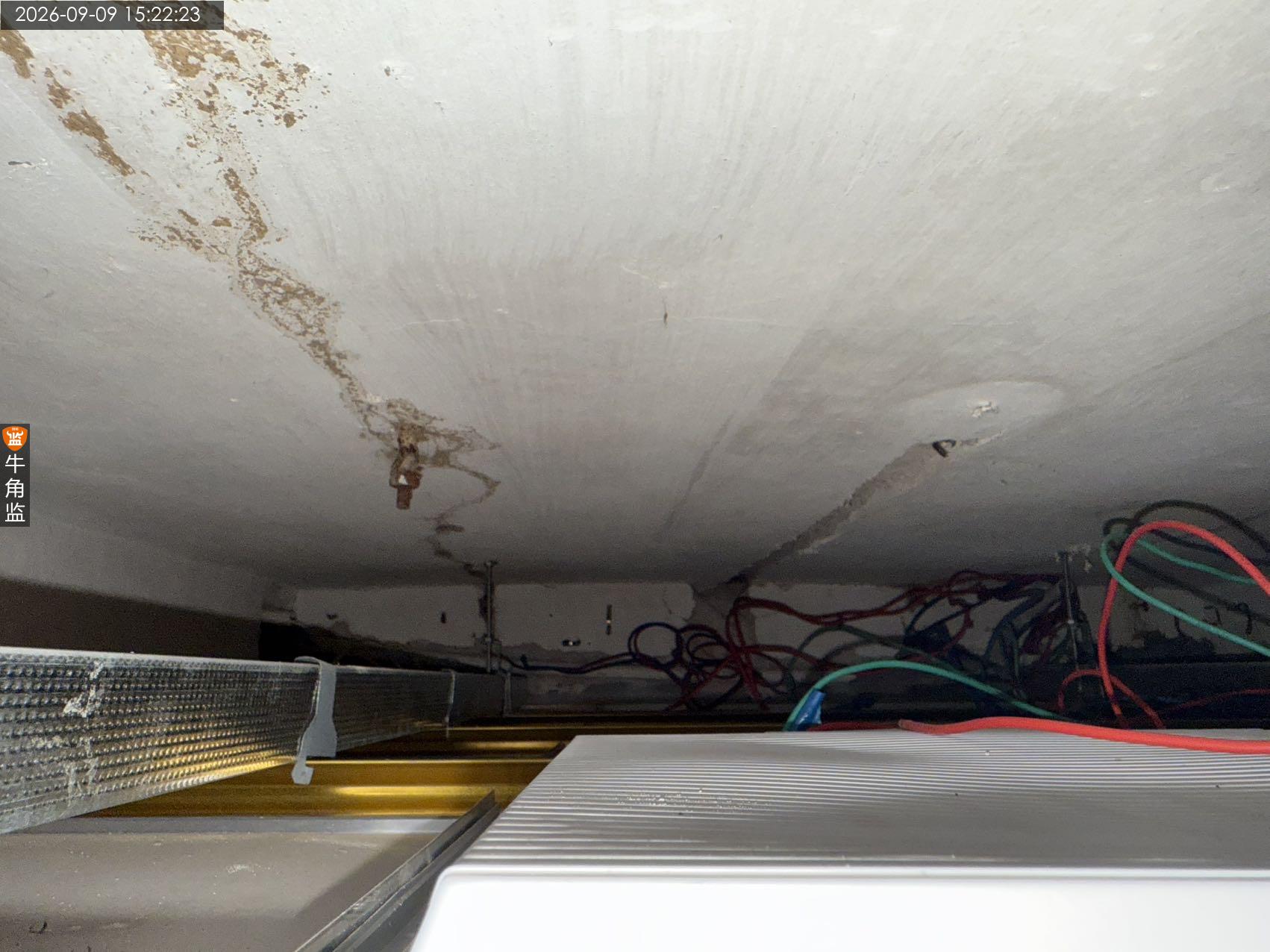

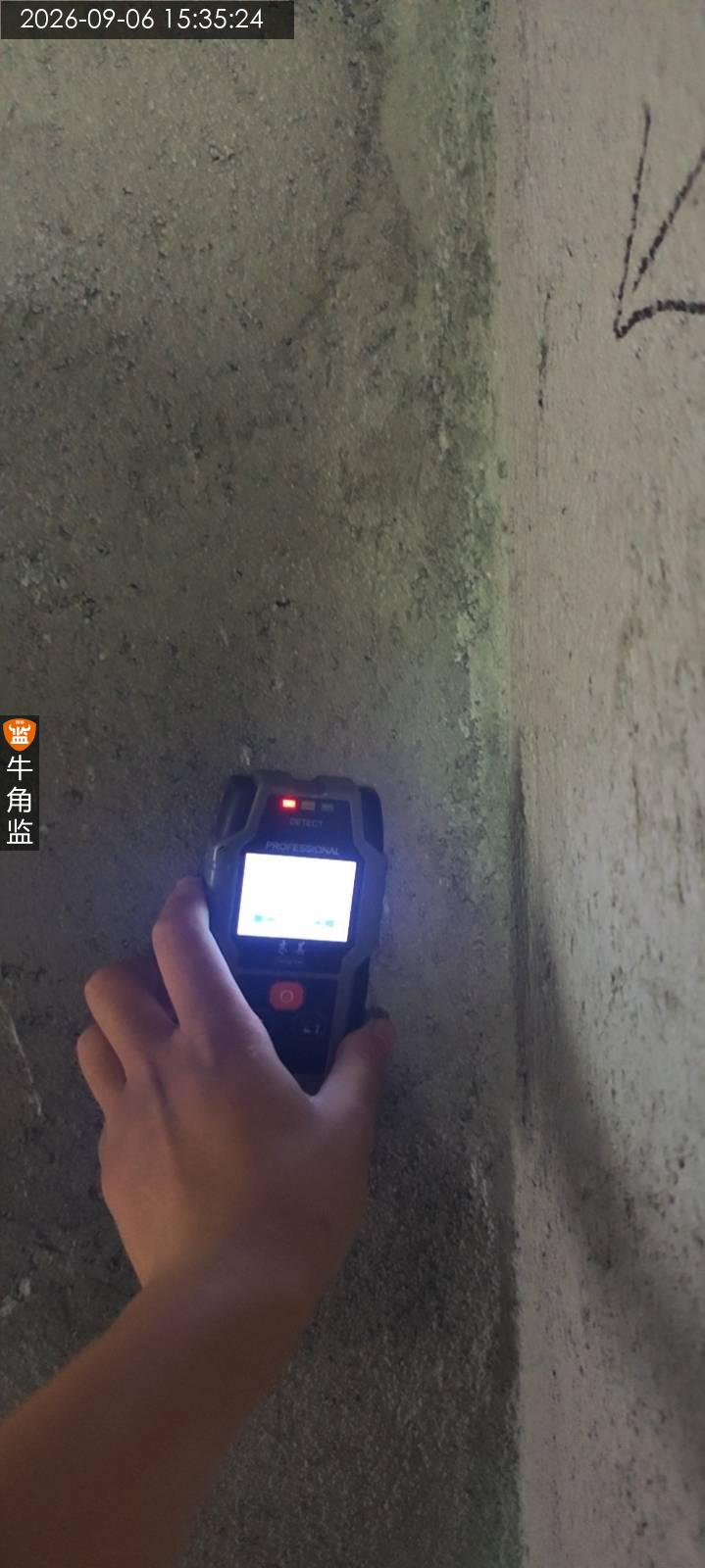

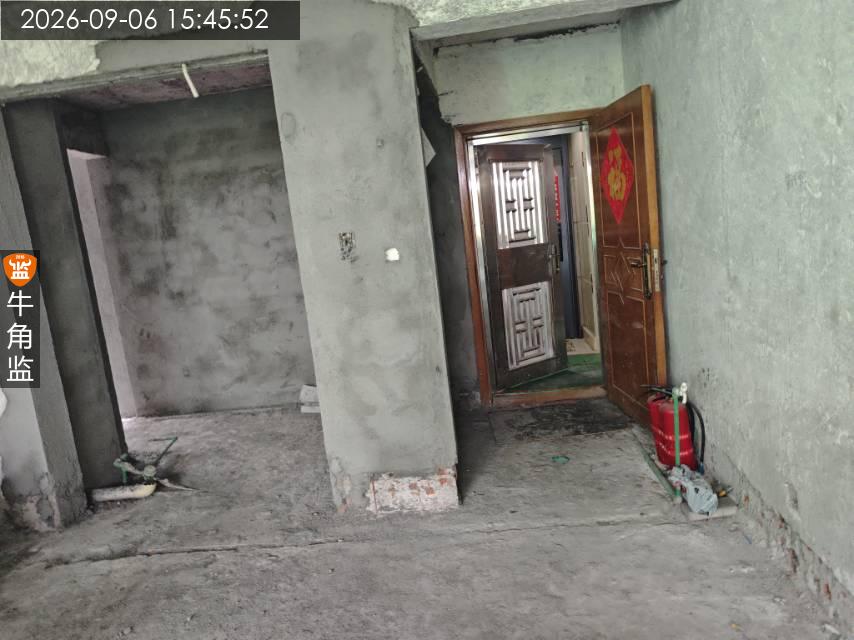

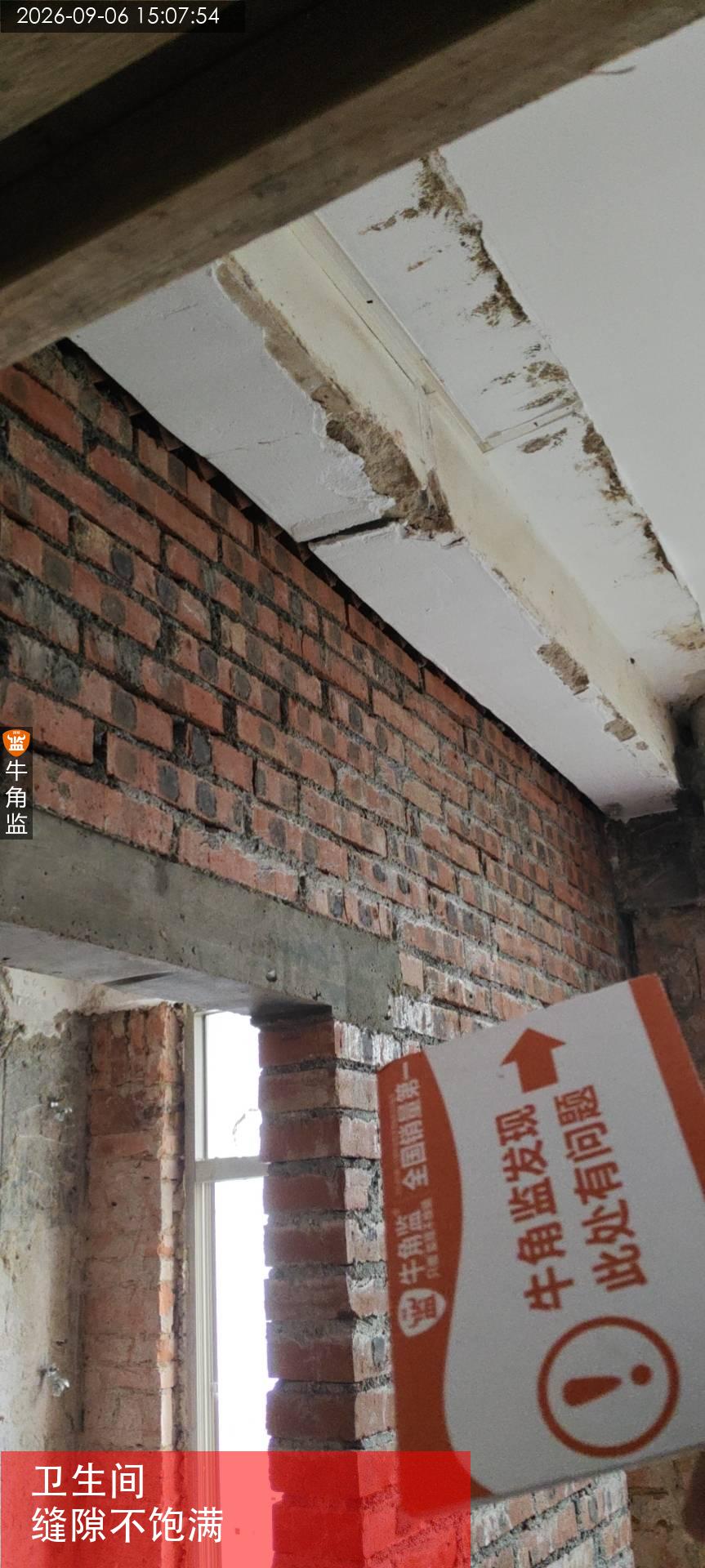

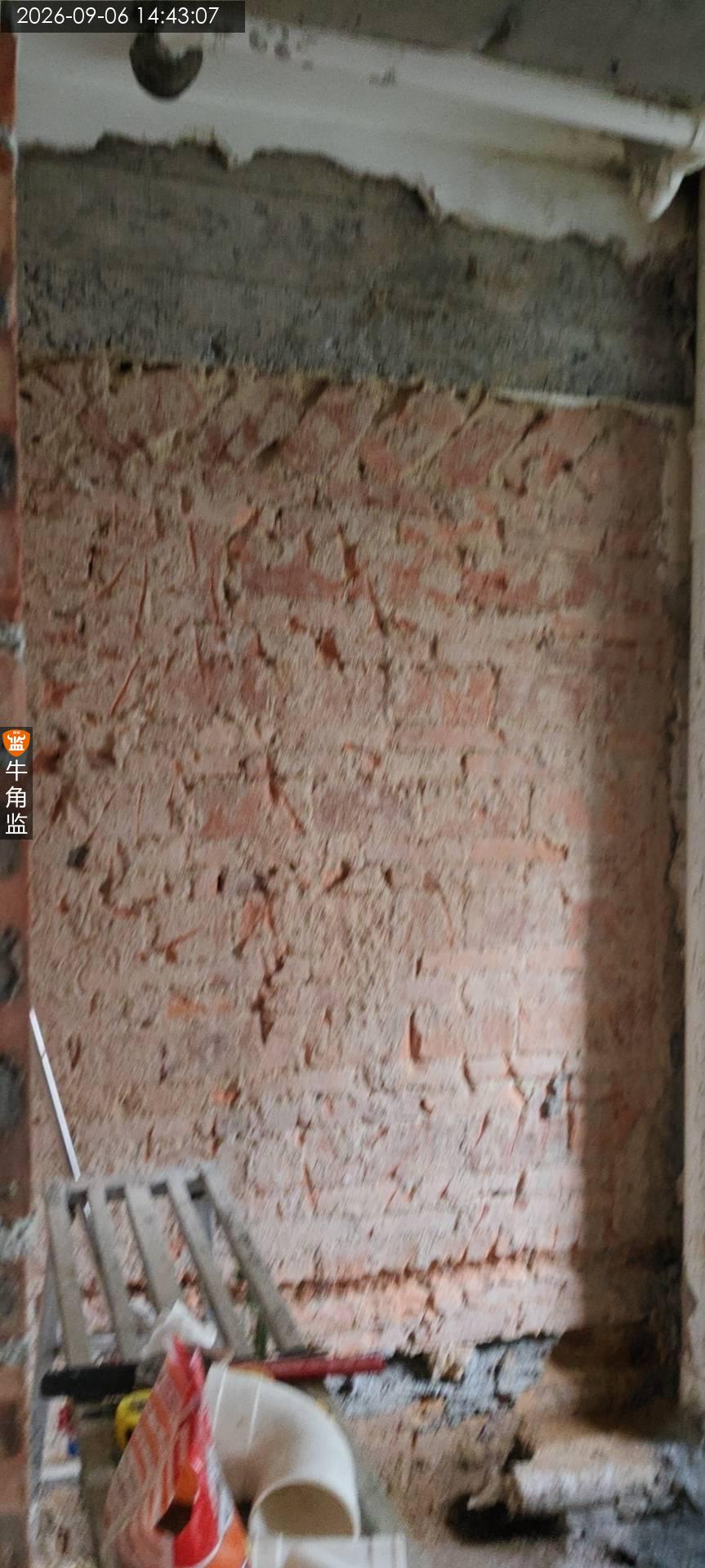

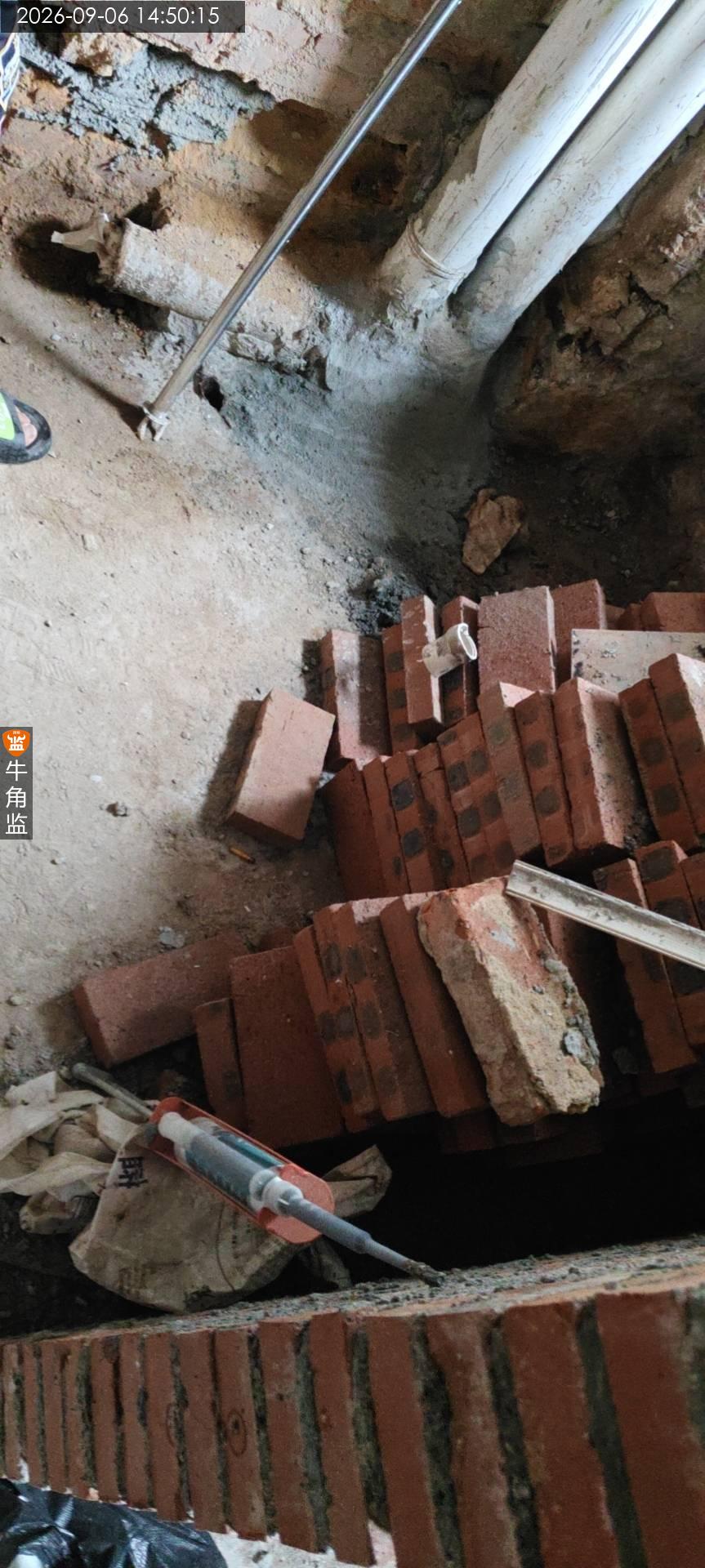

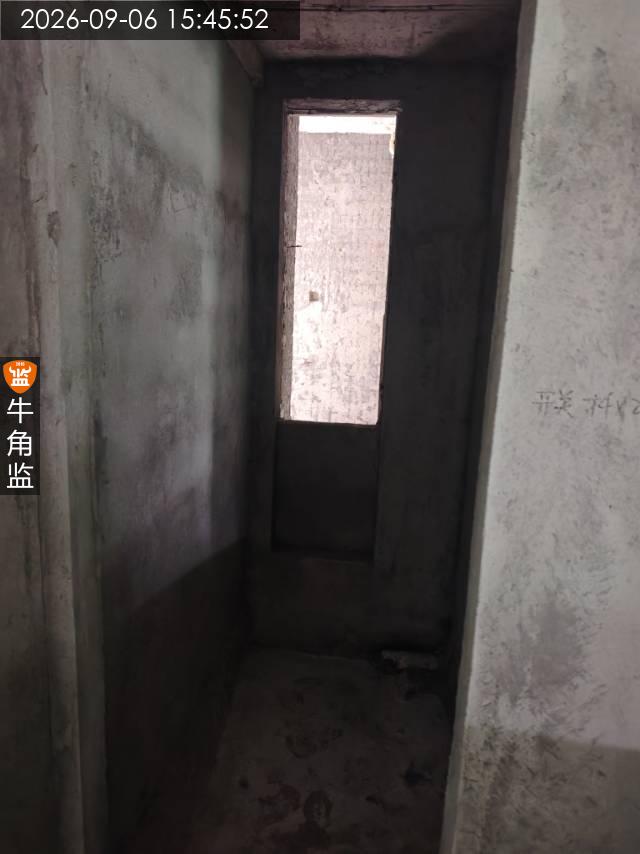

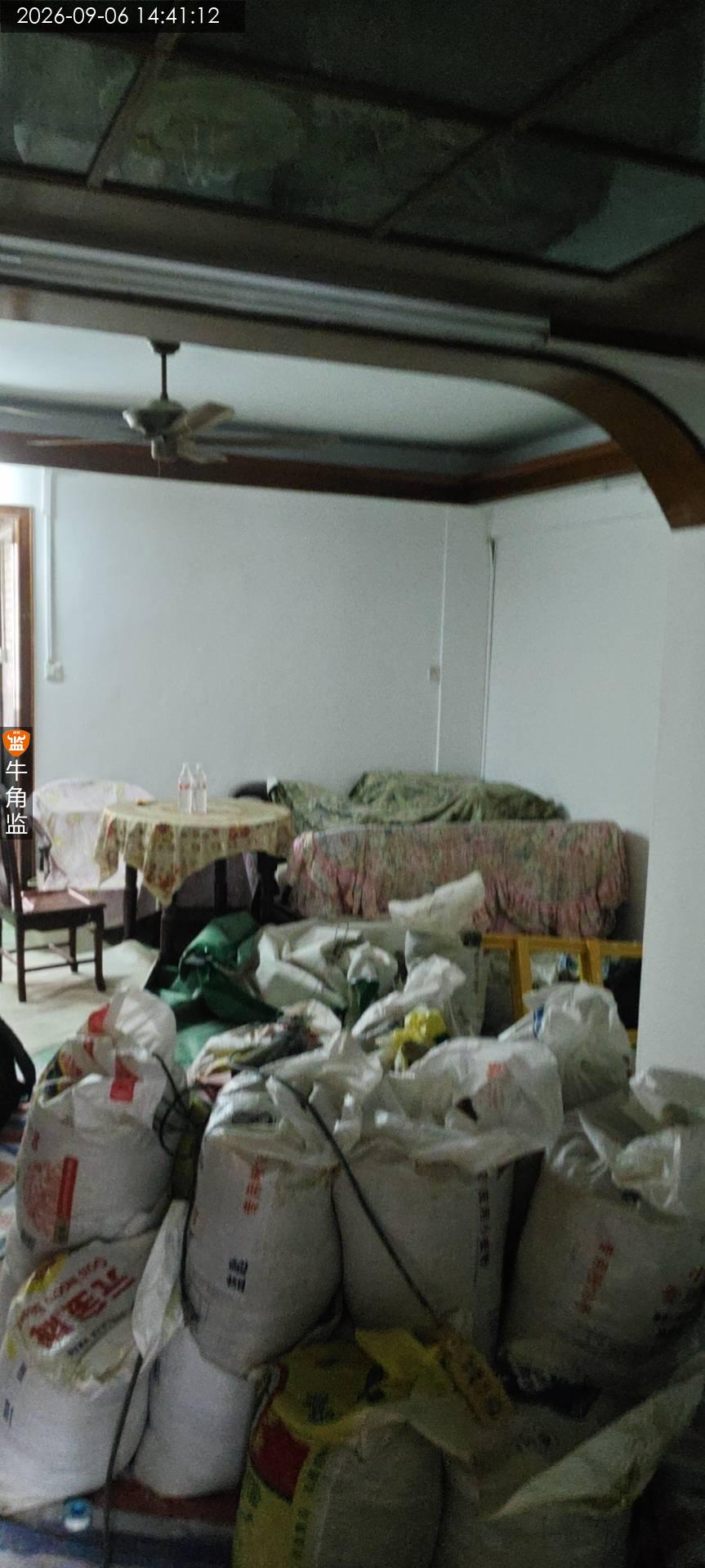

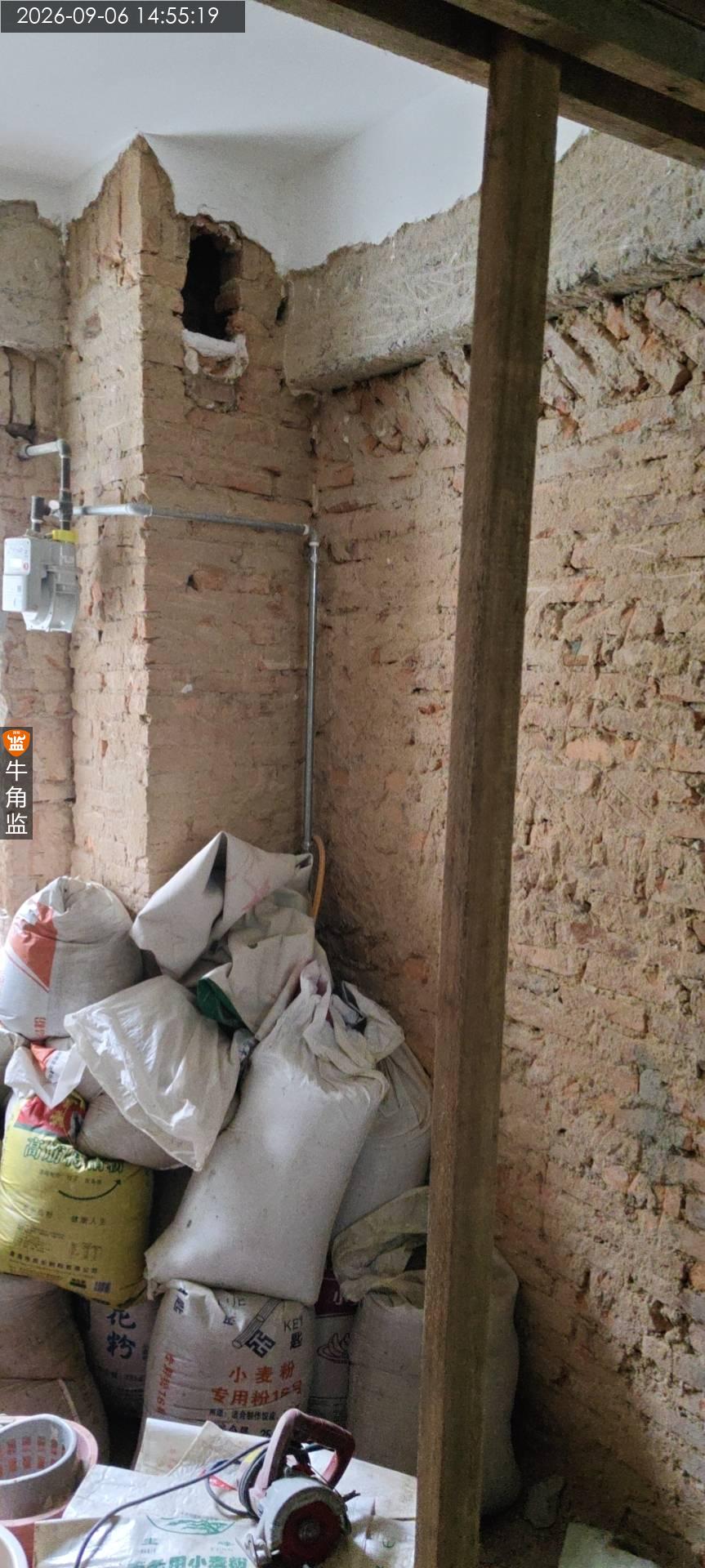

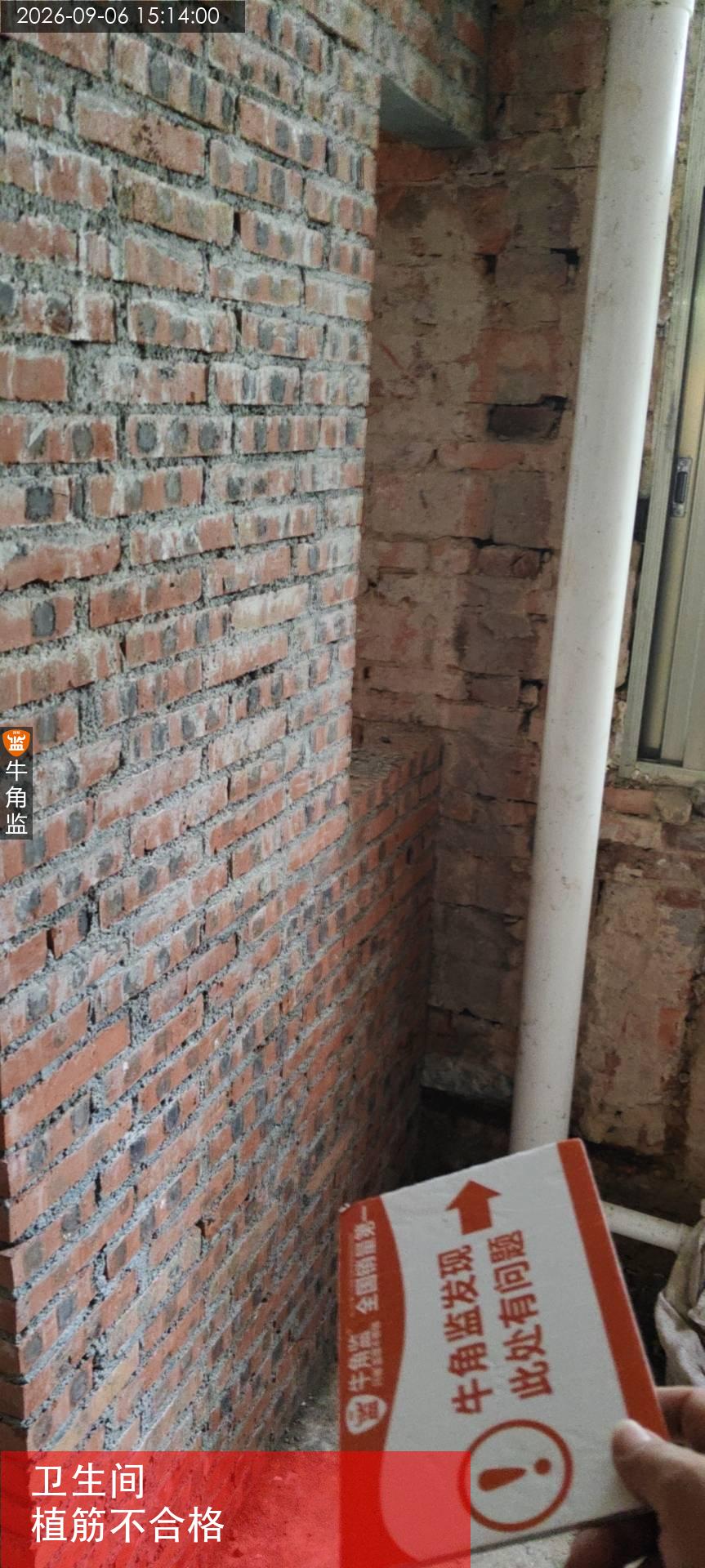

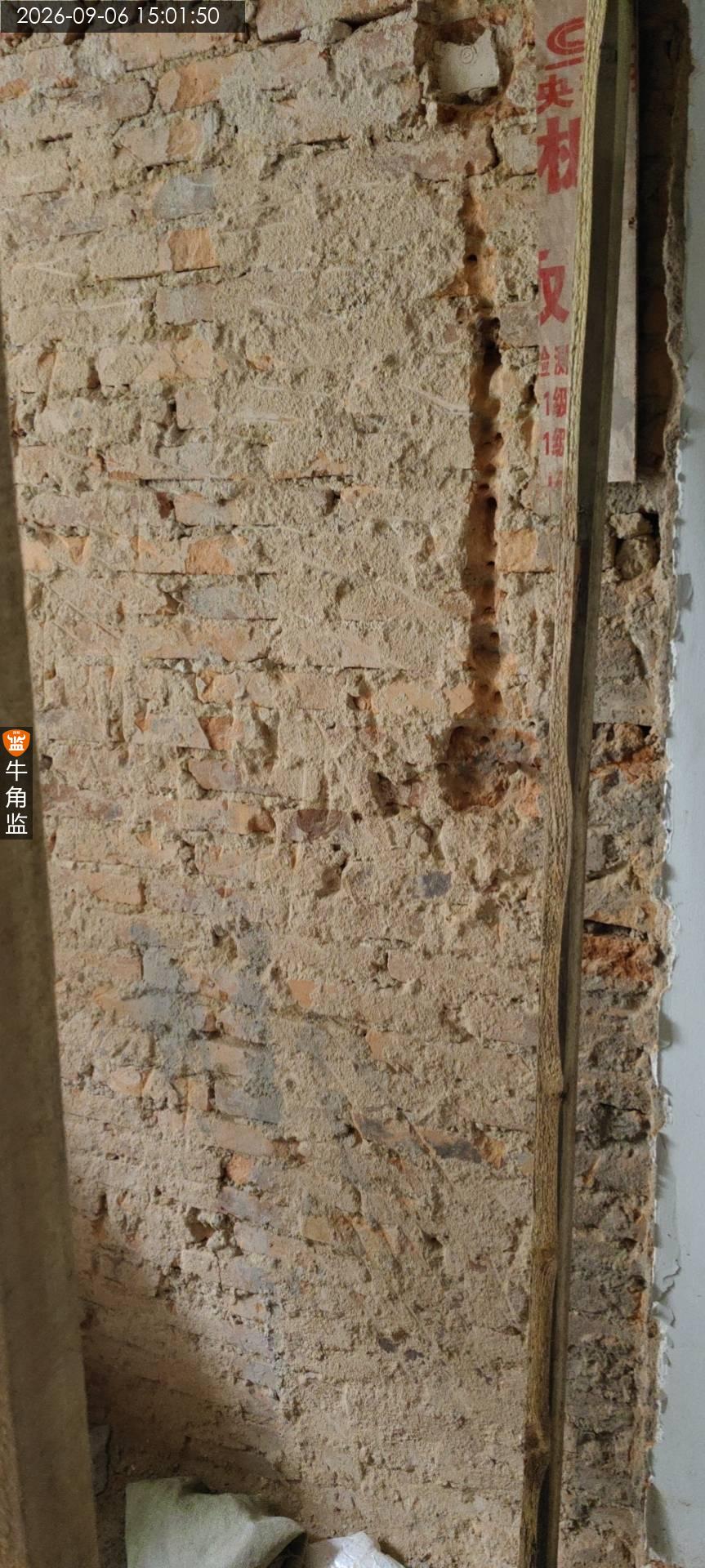

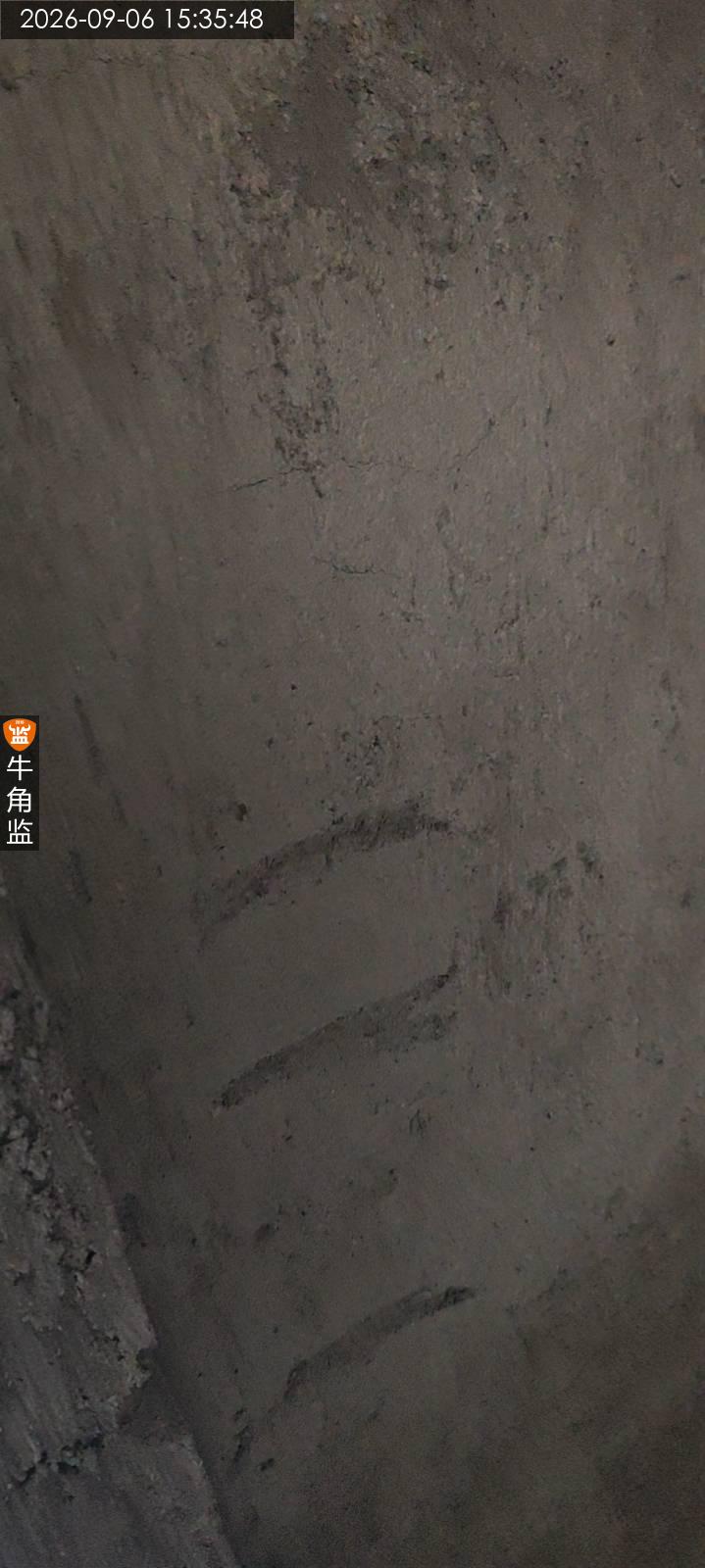

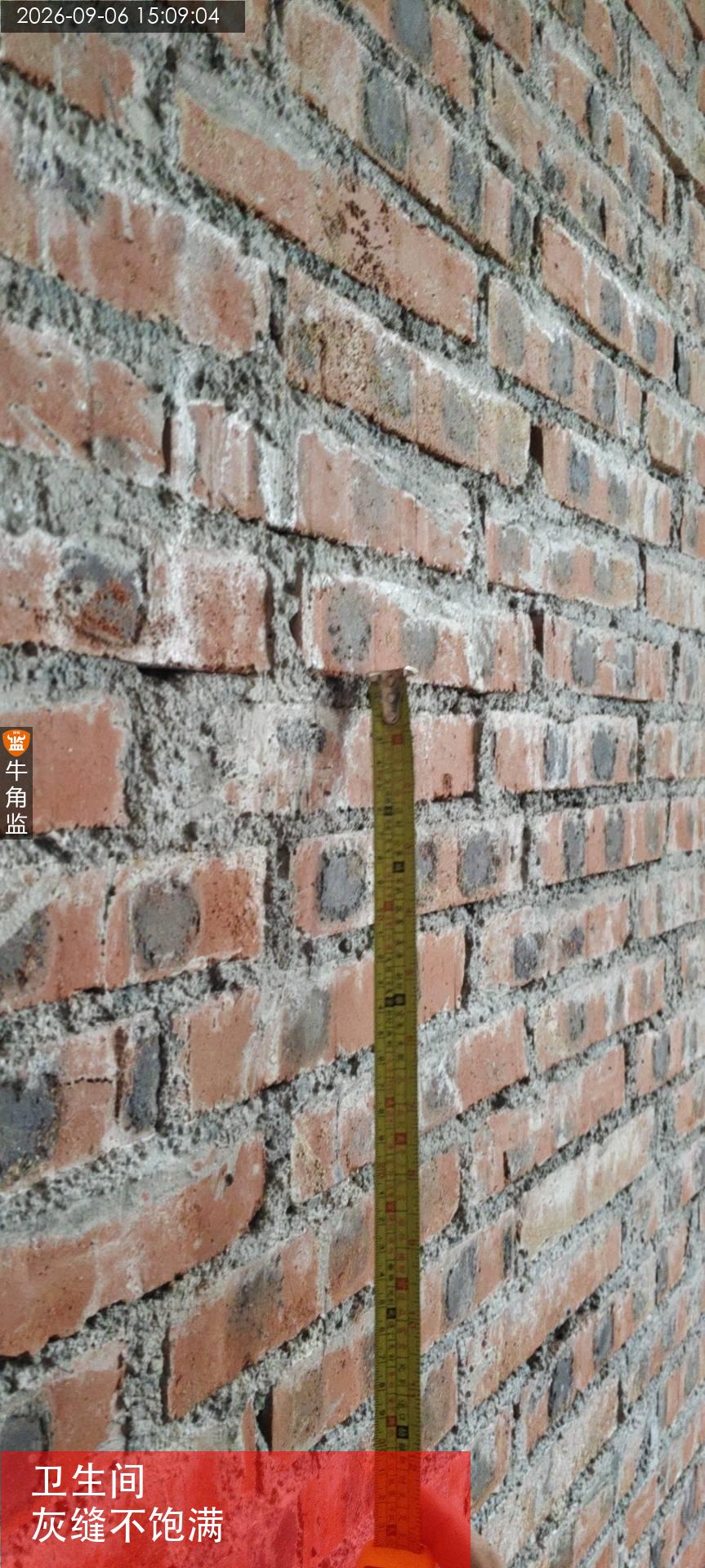

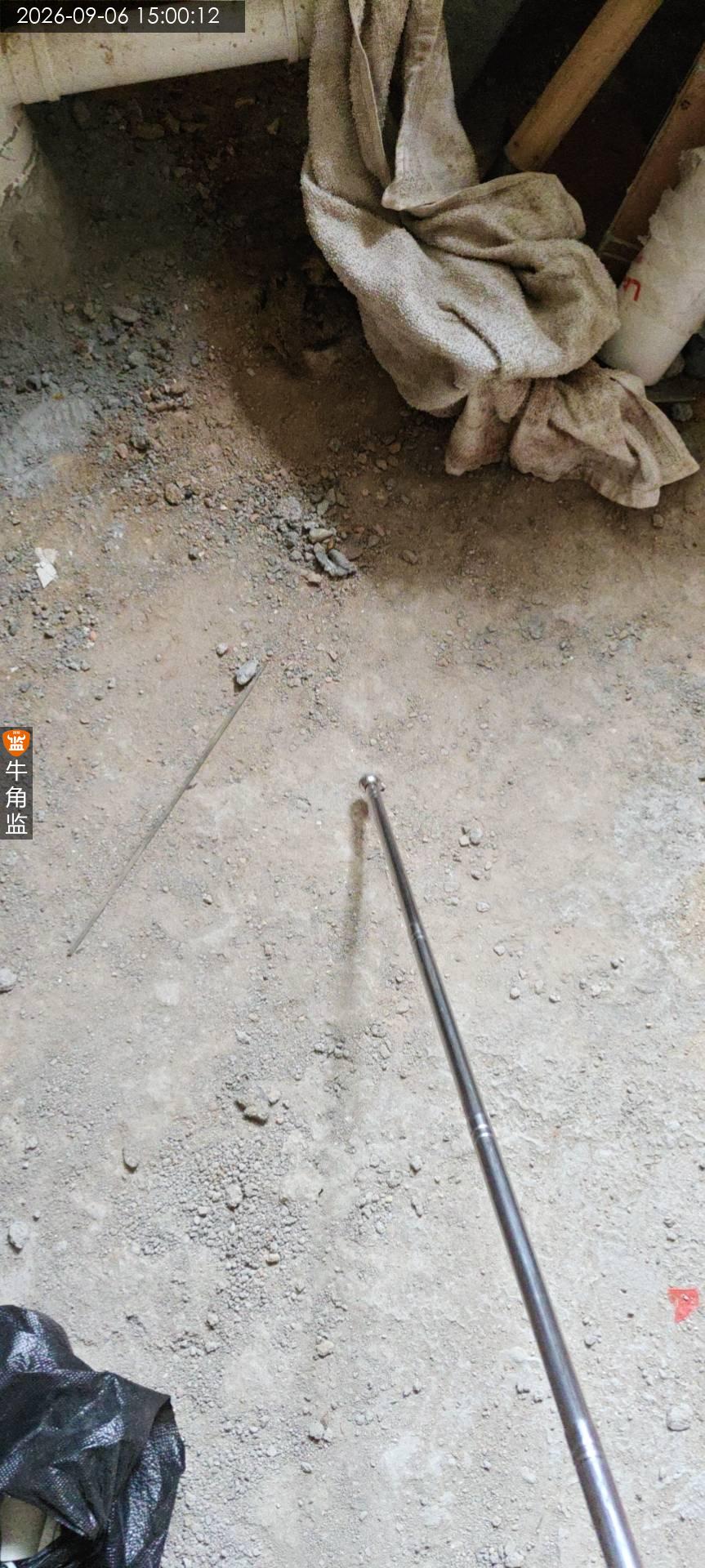

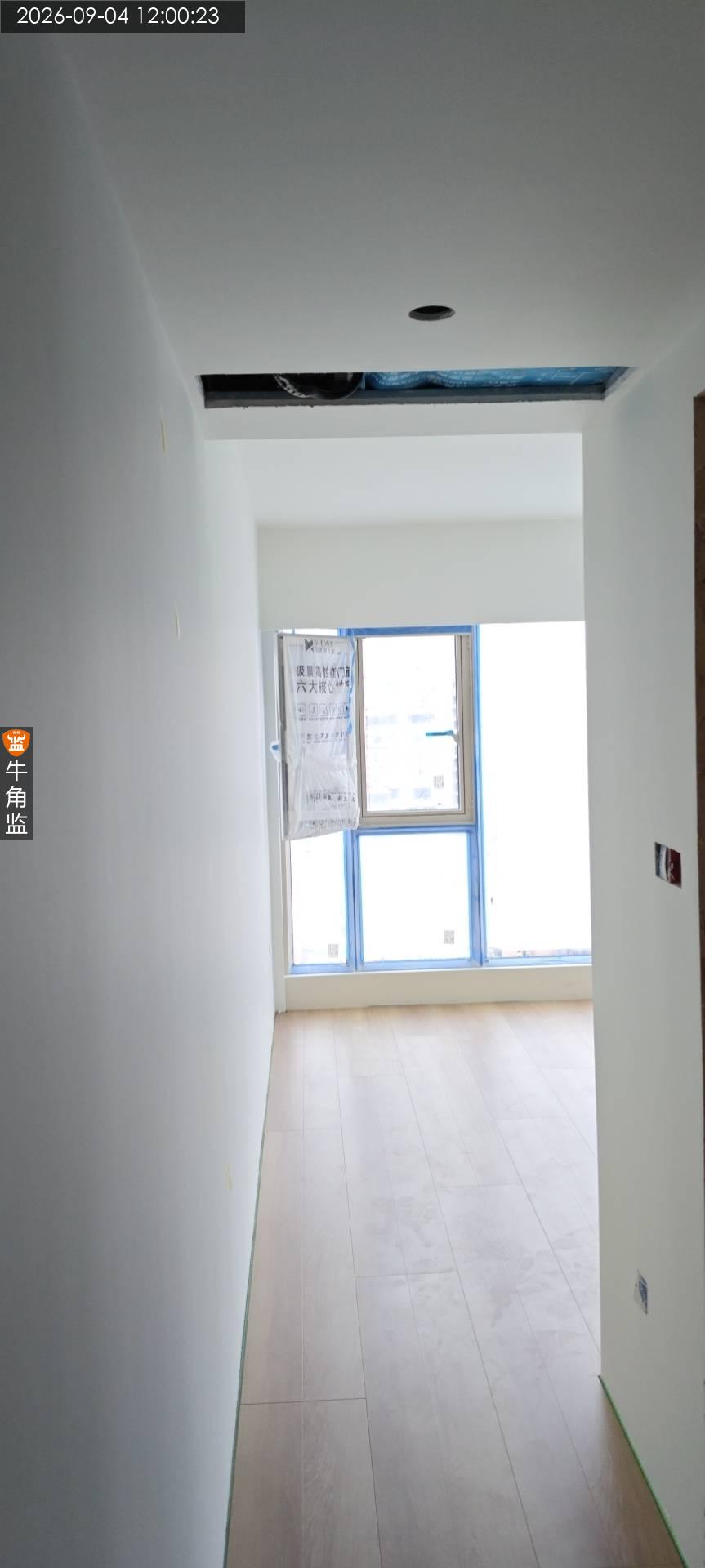

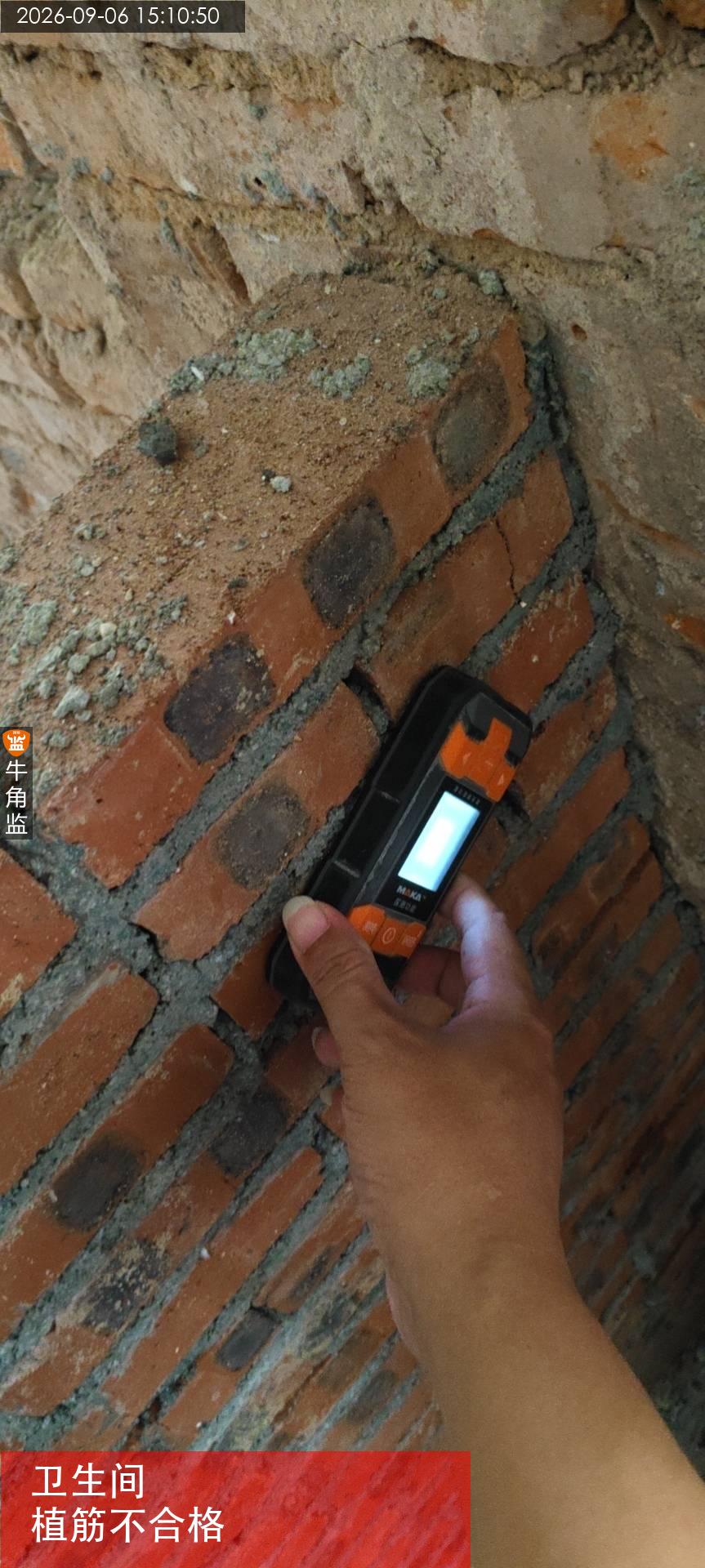

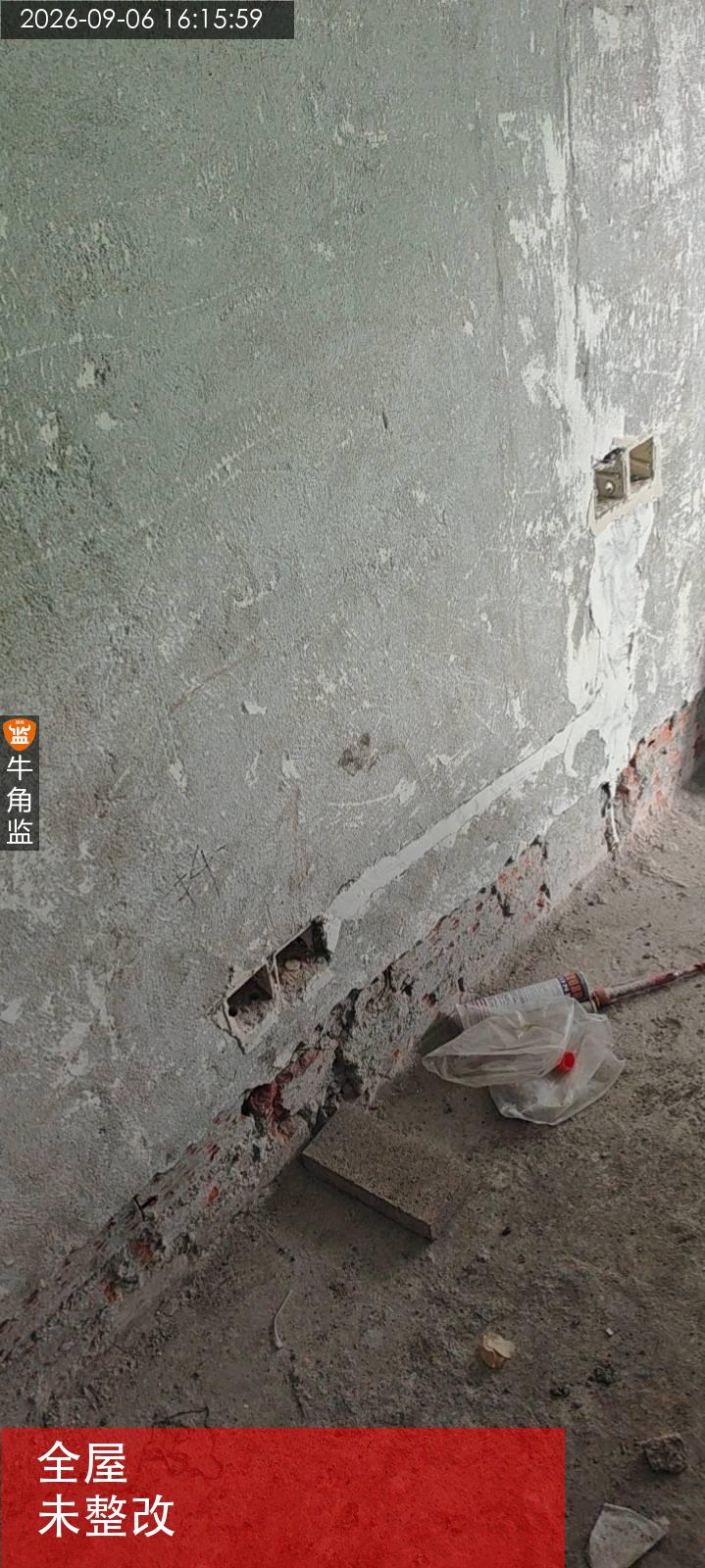

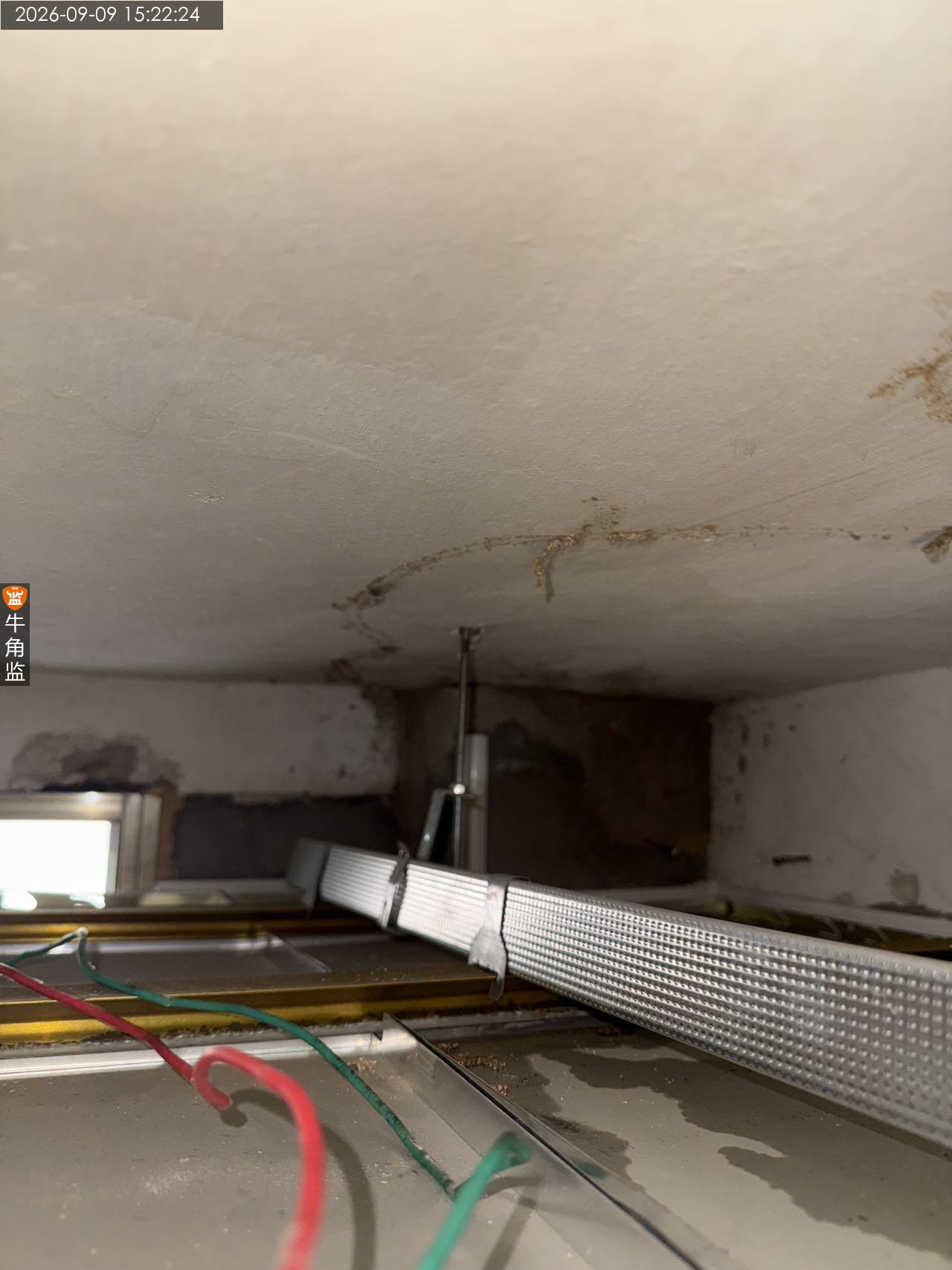

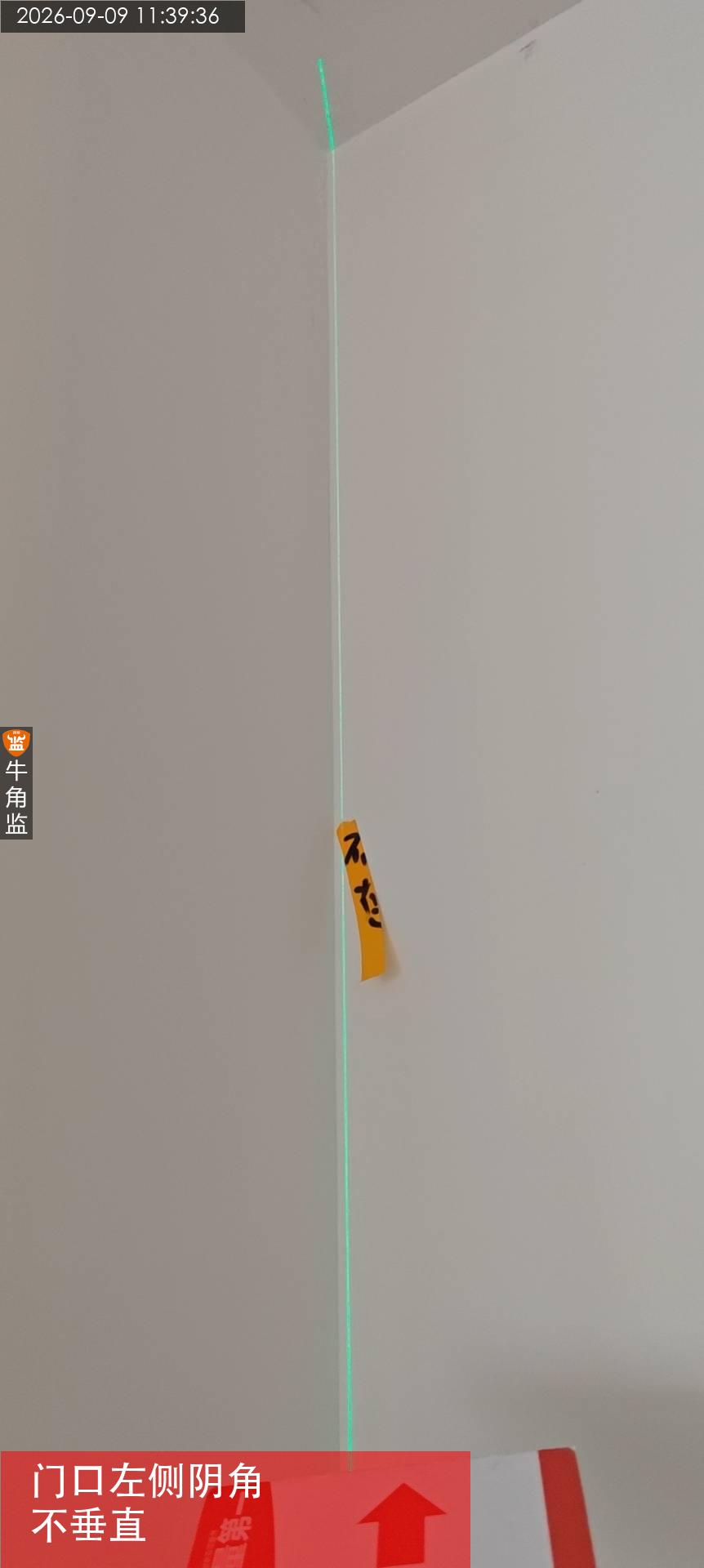

本次打拆、砌墙检查情况如下: 一、往期隐患未整改 二、现场无人施工 三、本次检查使用空鼓锤、钢筋检测仪、卷尺 四、本次打拆、砌墙检查报告总结: 1、卫生间排水管地漏有堵塞、天花有渗漏问题! ;整改建议:需要疏通地漏,天花重新接管做好堵漏施工! 2、卫生间砌墙新旧墙未植筋! ;整改建议:调整重新植筋,植筋间距不超过40公分! 3、卫生间砌墙灰缝不饱满! ;整改建议:需要补水泥砂浆修复,缝隙要求饱满! 后期施工建议: 后续施工注意事项: 1、确保基层表面干净、坚实,无油污、浮尘、松动等,提前湿润基层。 2、选用合格的水泥砂浆,控制好水泥、砂的比例和质量。 3、保证阴阳角顺直、方正,可使用专门工具进行修整。 4、抹灰完成后及时进行养护,防止砂浆过快干燥开裂。抹灰完成后注意洒水养护3到7天。 5、随时用靠尺等工具检查墙面平整度,及时调整。 6、厨房卫生间建议做归方处理,方便后续施工。 7、卫生间地面防水前,建议做找平处理。 9、新建墙需要挂钢丝网做加固处理,并做搭接处理。 10、木地板区域 建议和厂家沟通 厂家的安装要求,柜子区域水平高度误差控制在2毫米以内。 11、烟筒排气管 注意做加固处理 防止后期开裂反味。 厨房卫生间排水管注意预留检修口。
2026-09-06

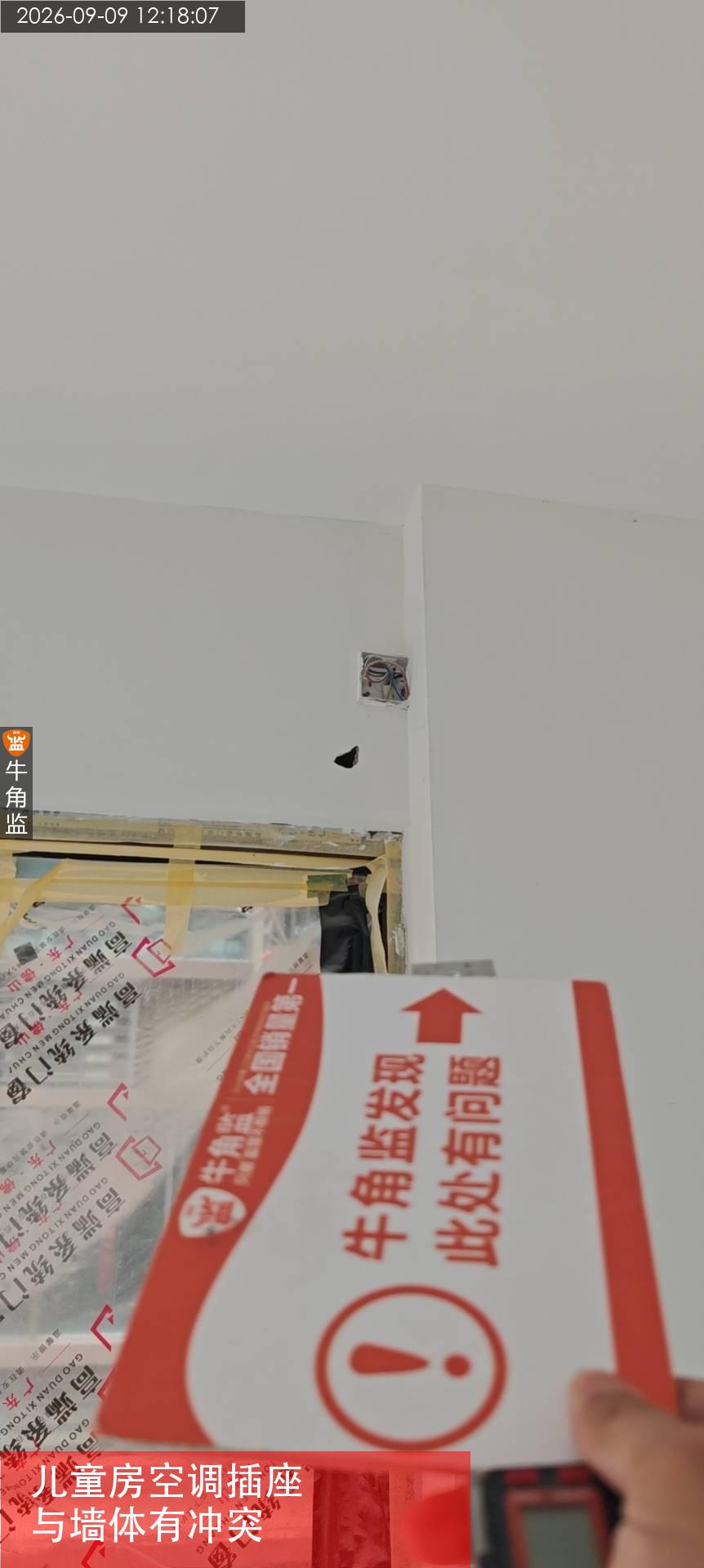

海珠区中********0291
设 计 师:未知
施工队长:未知
工地面积:104.00㎡
装修总价:0.00
本次评价:C

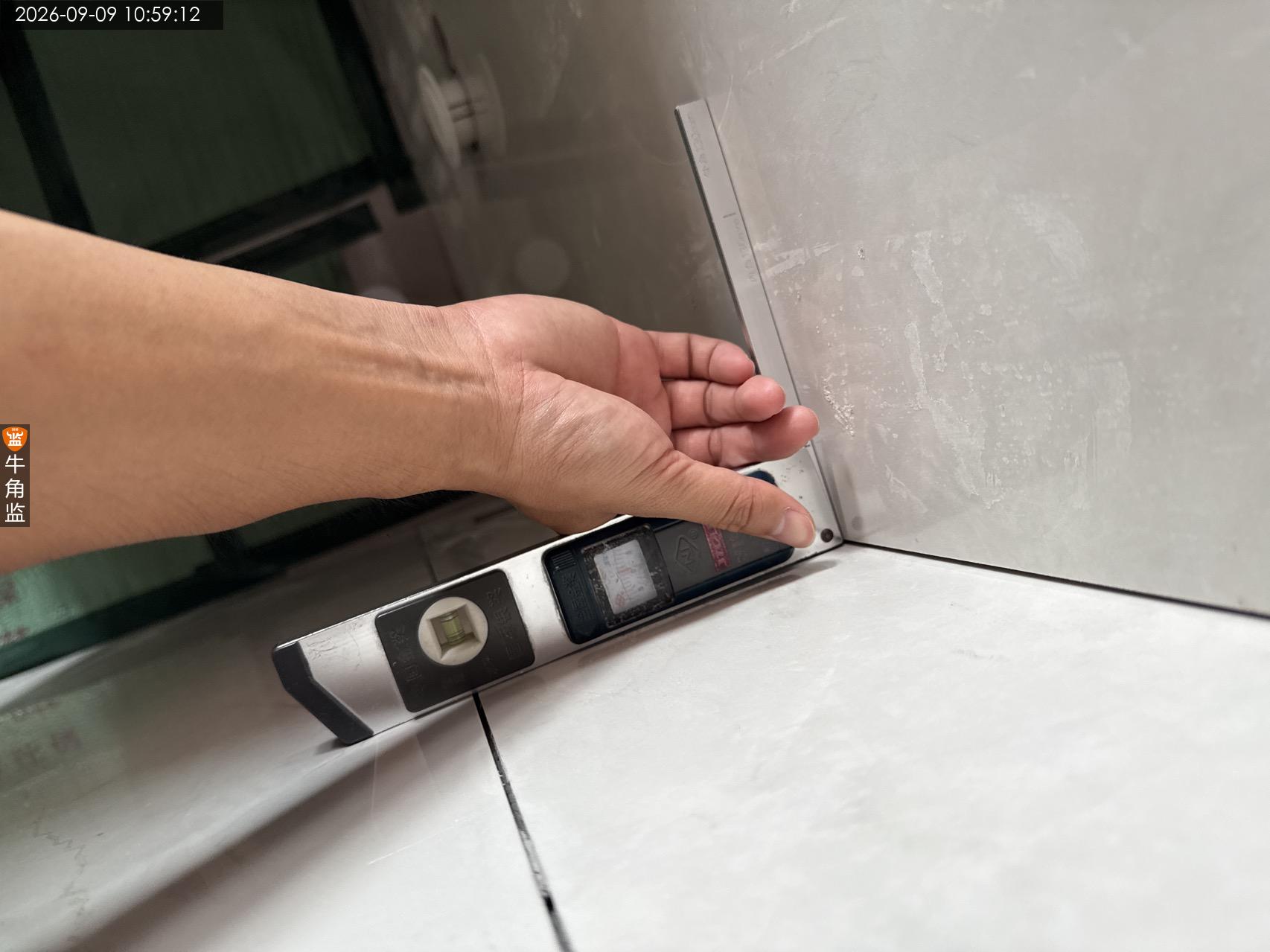

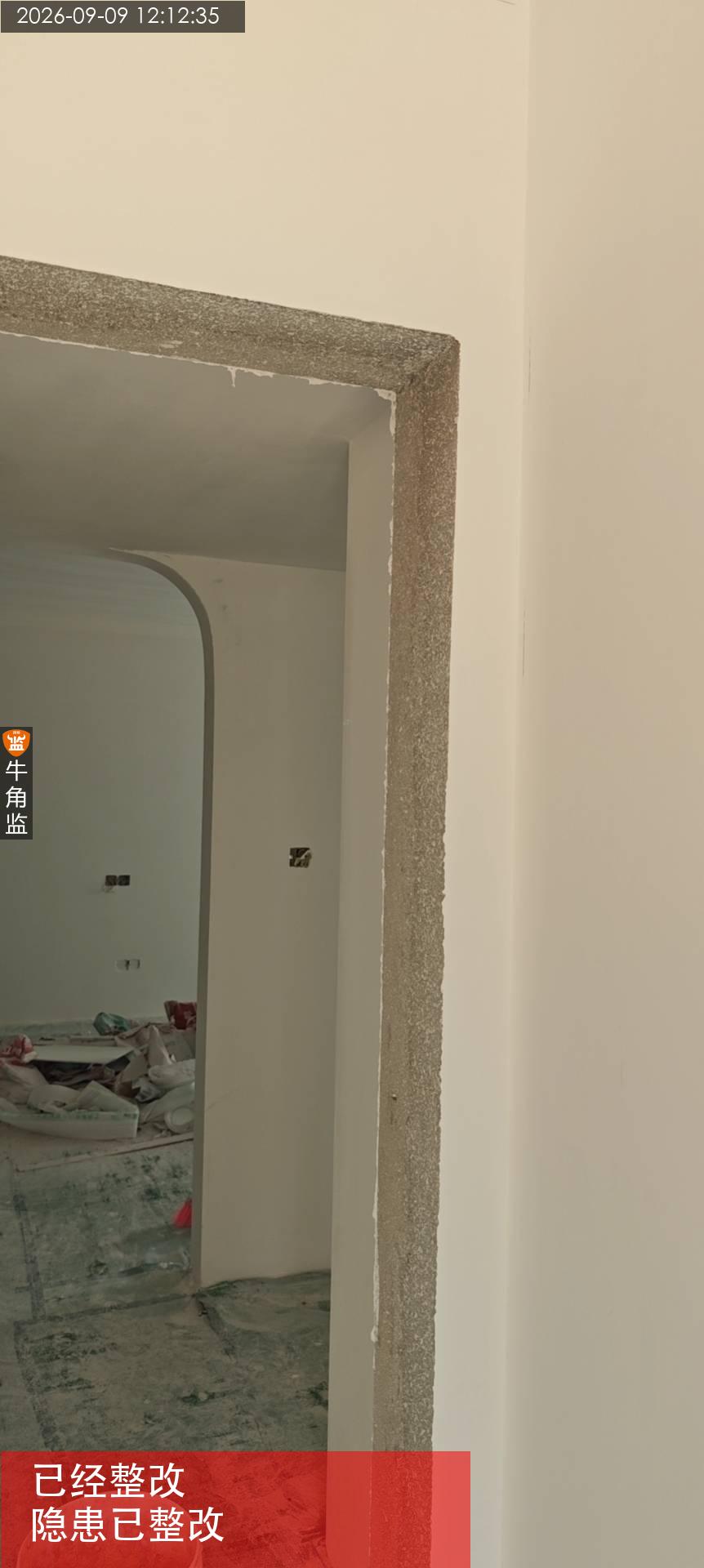

本次评语:

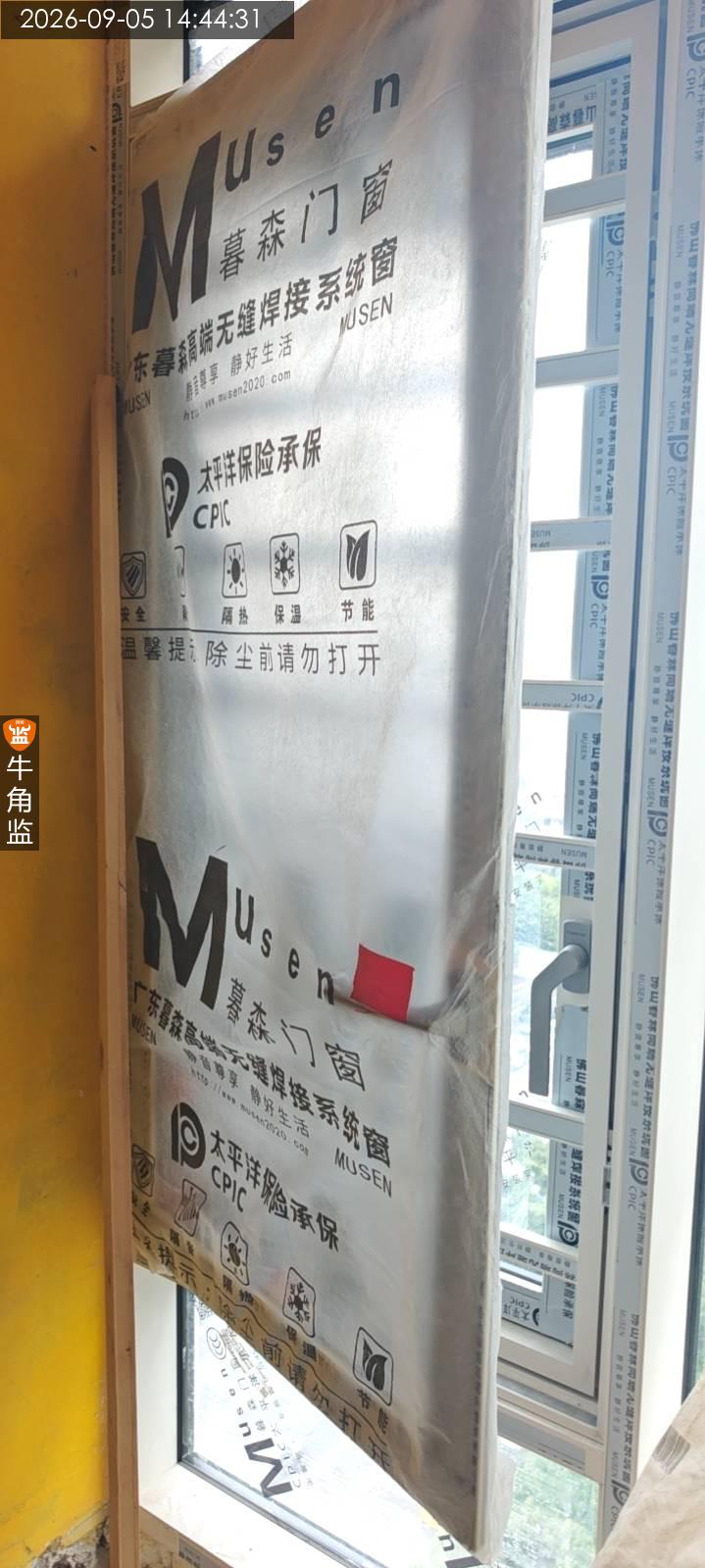

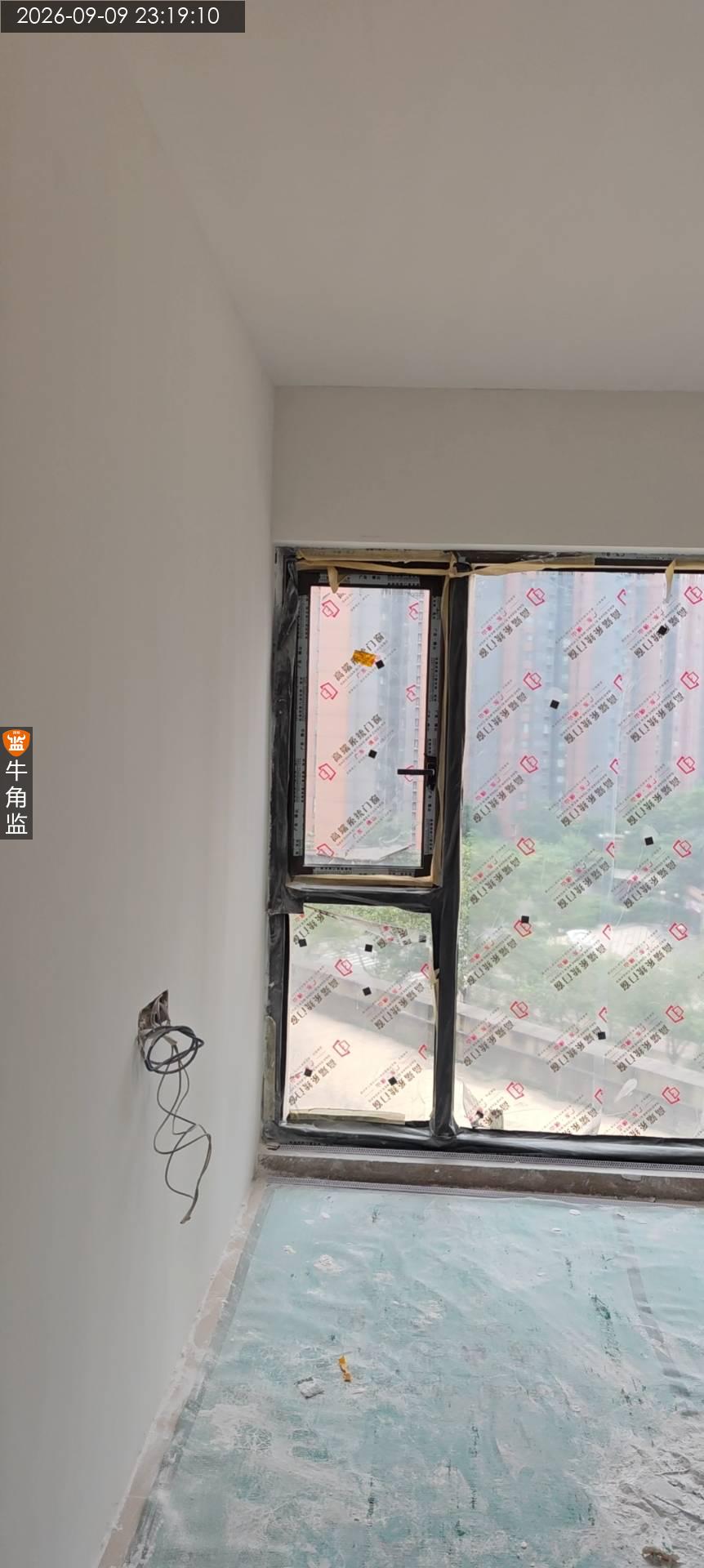

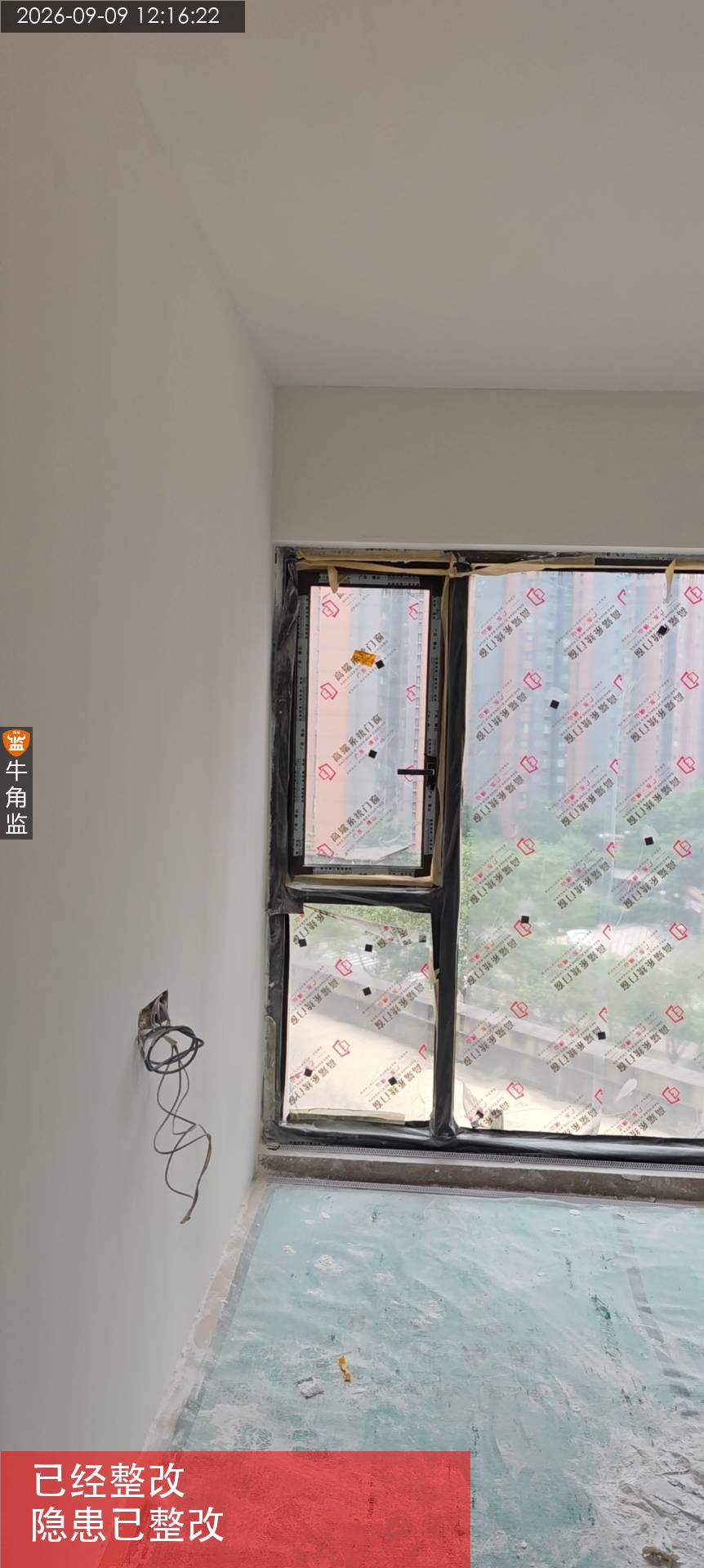

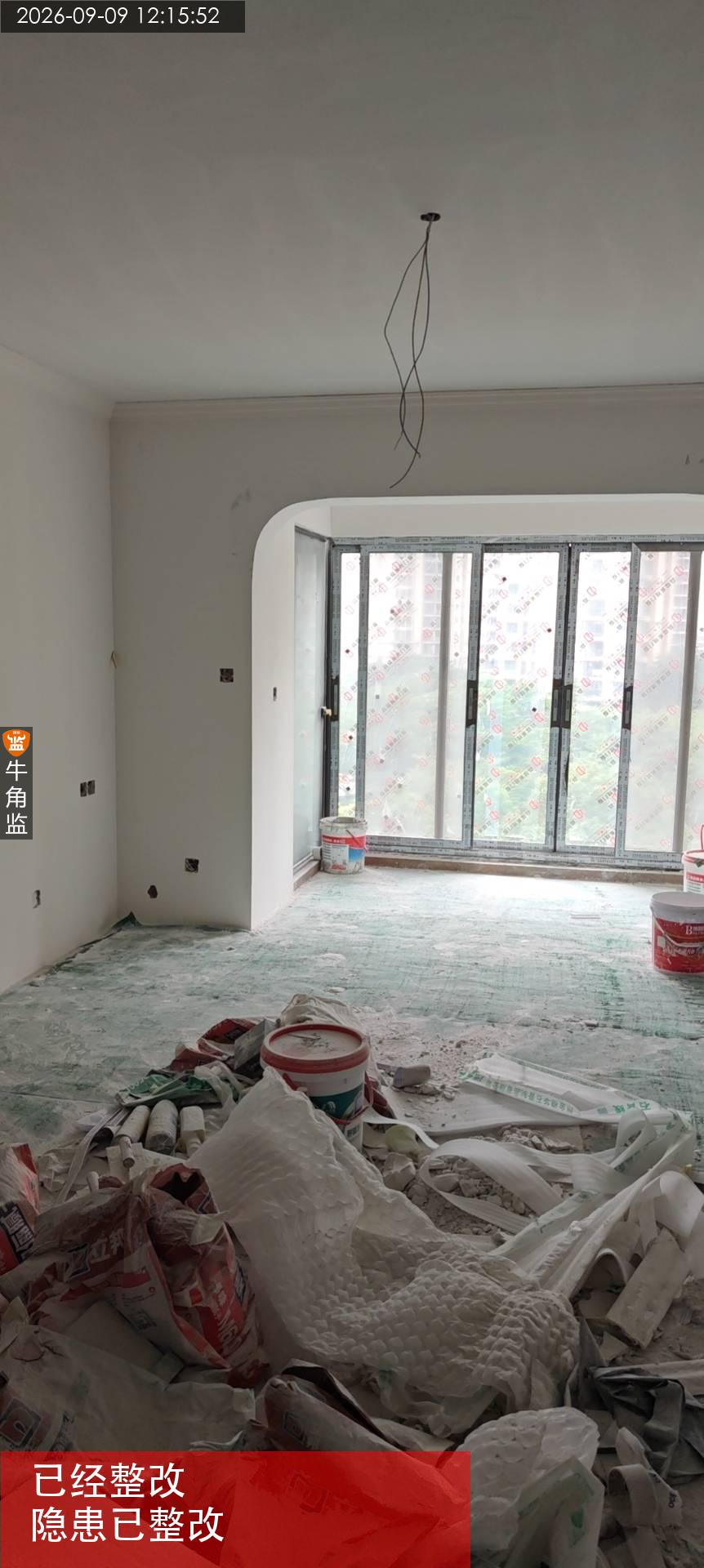

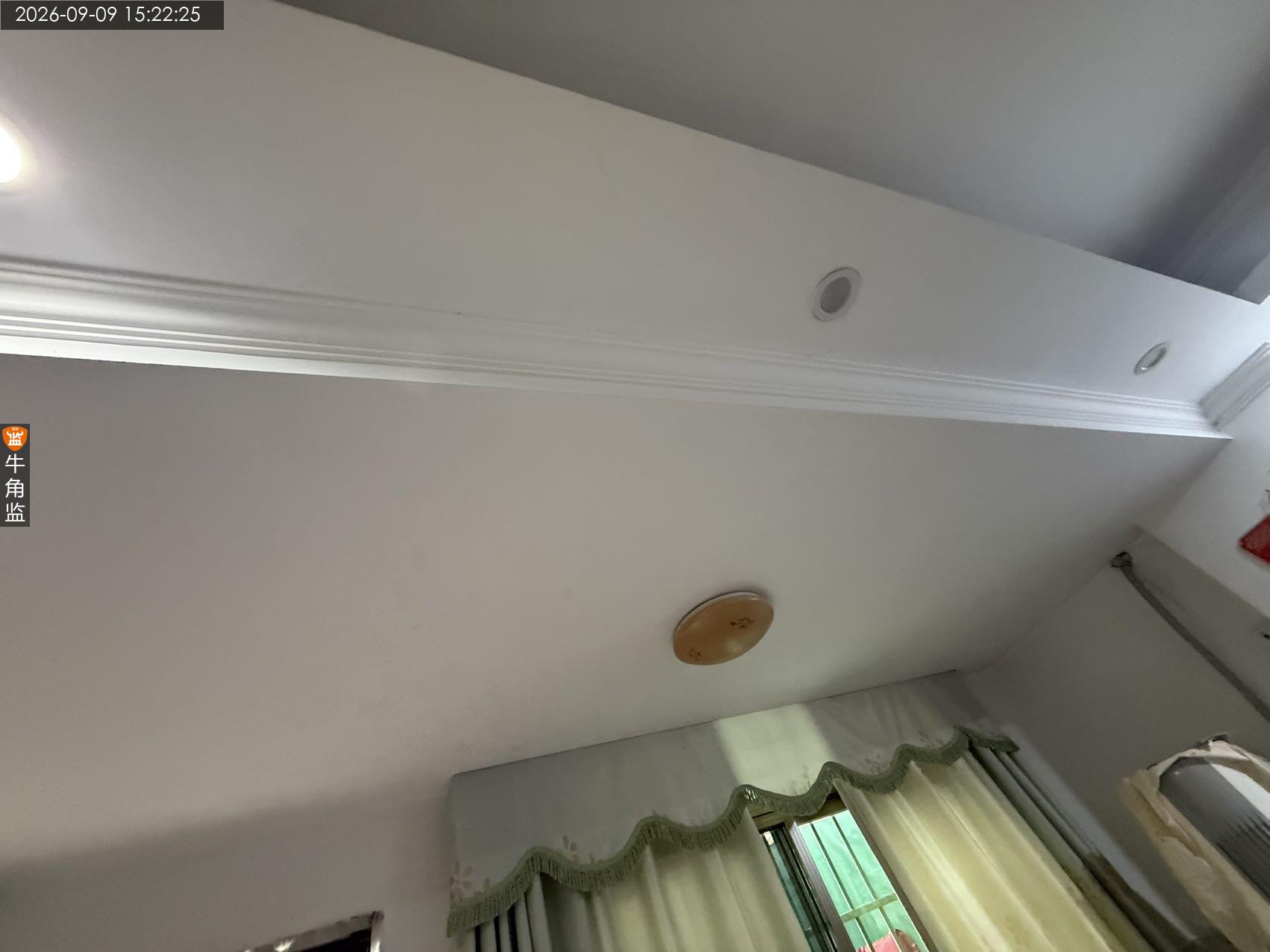

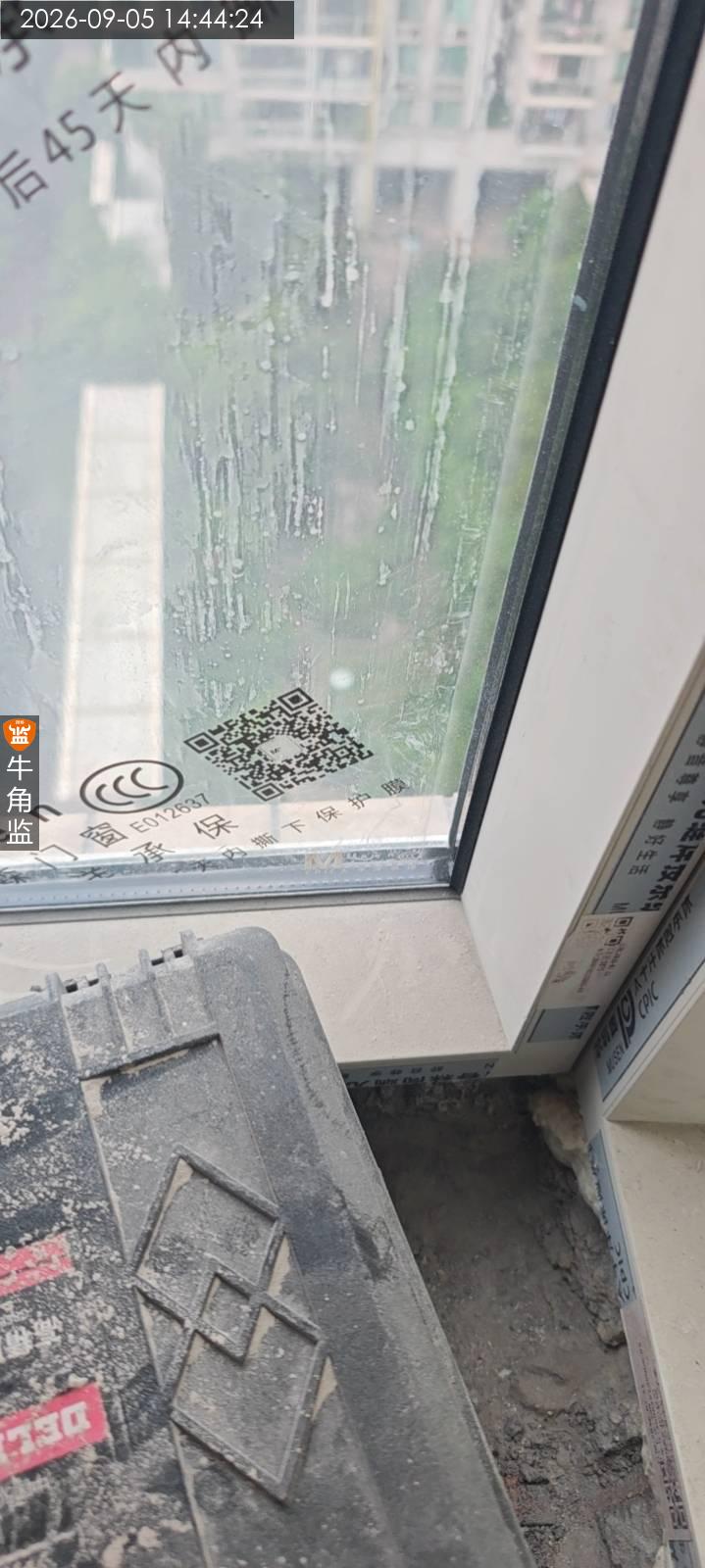

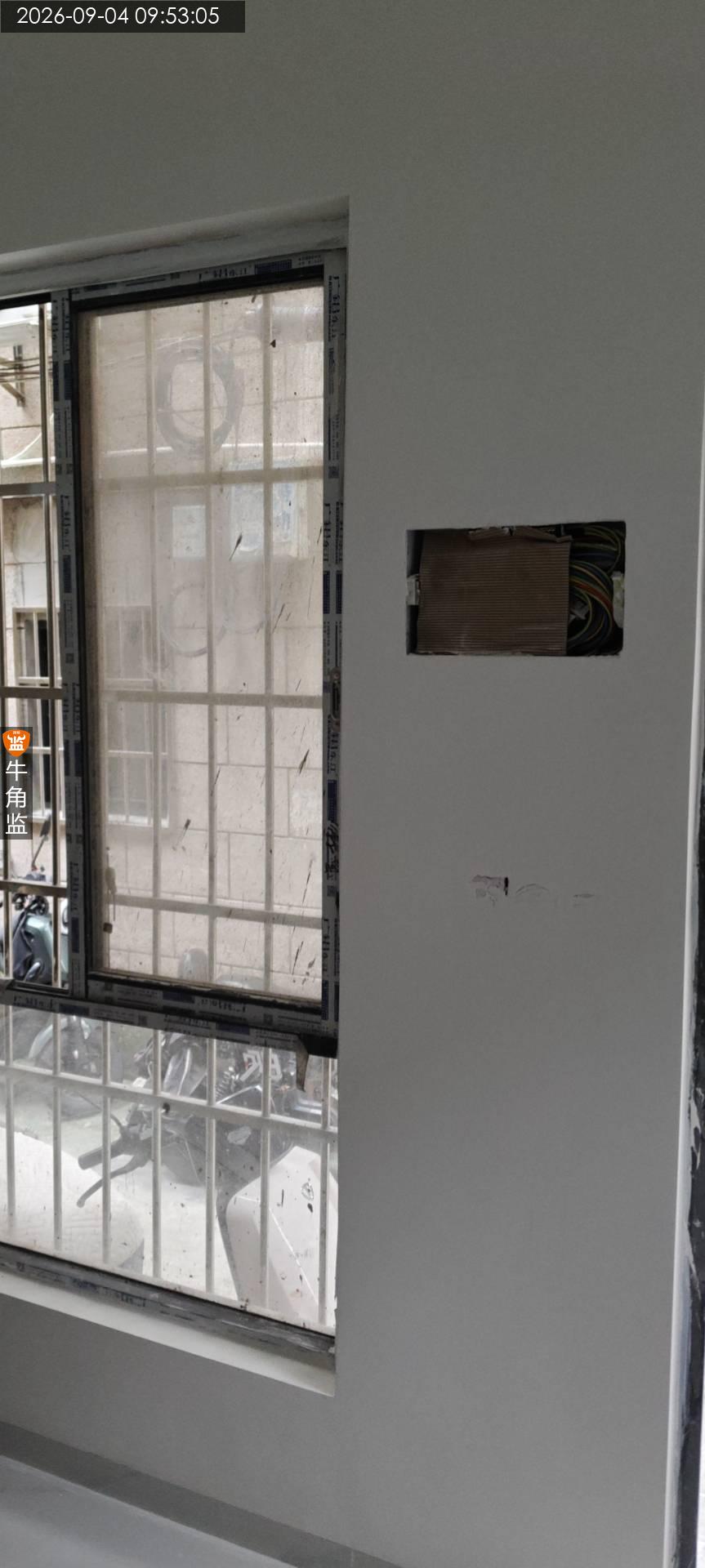

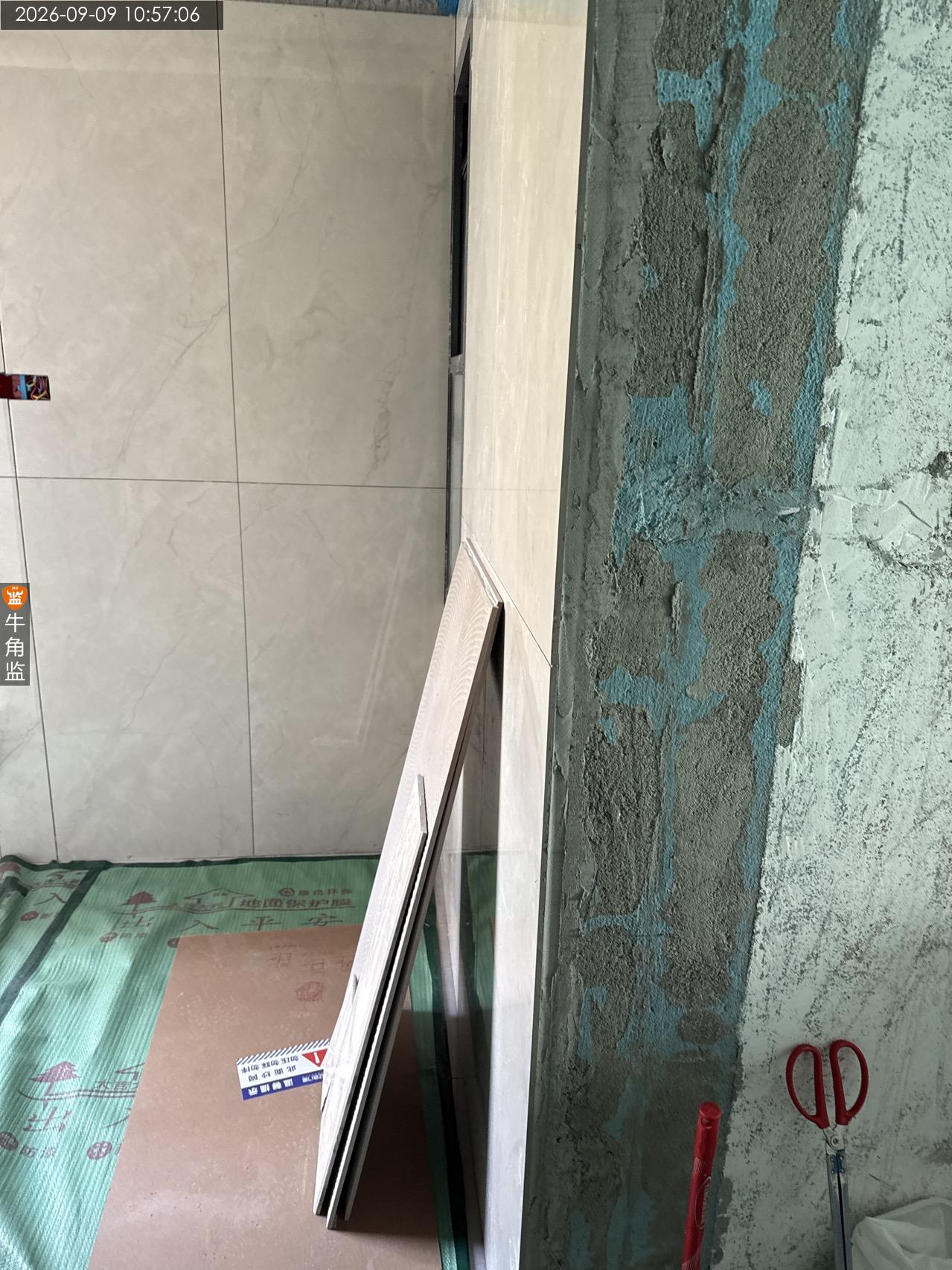

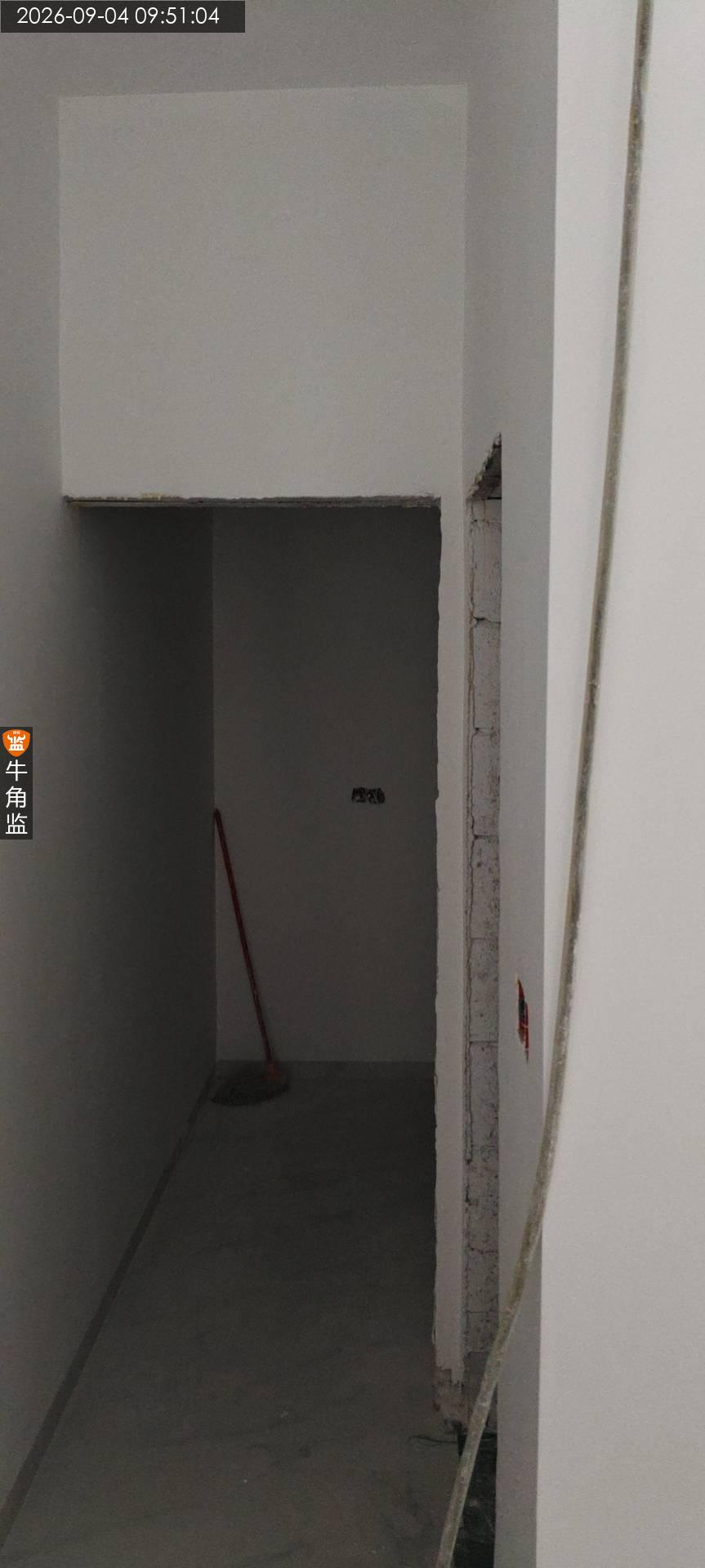

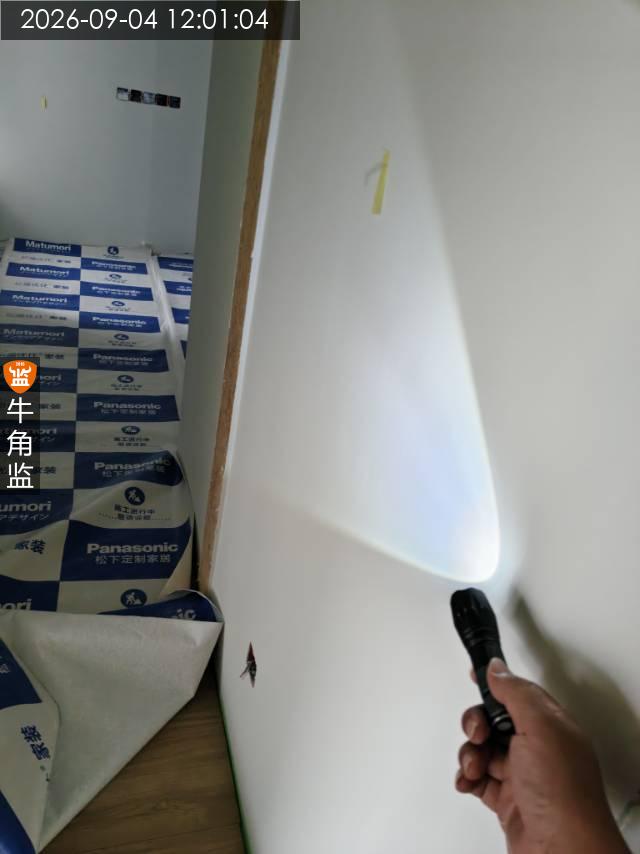

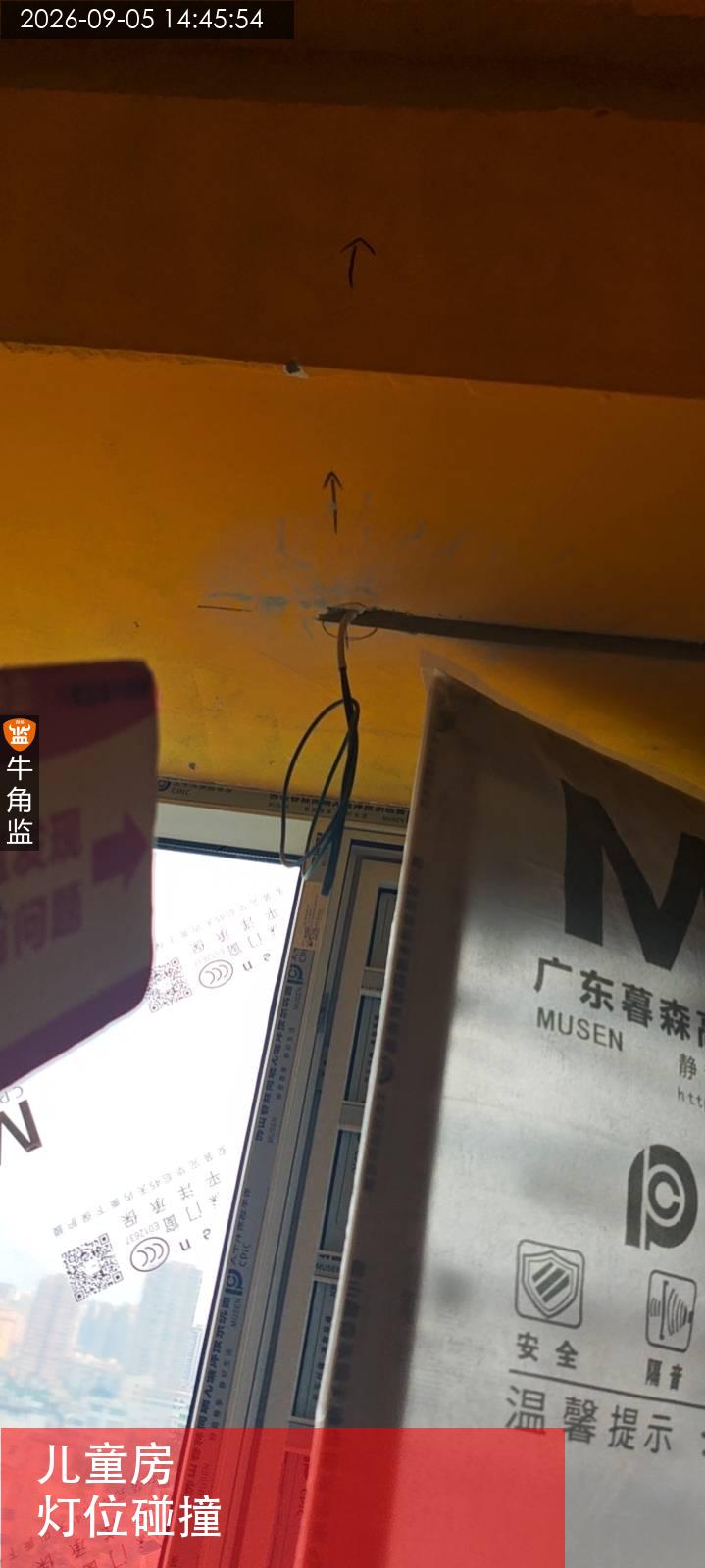

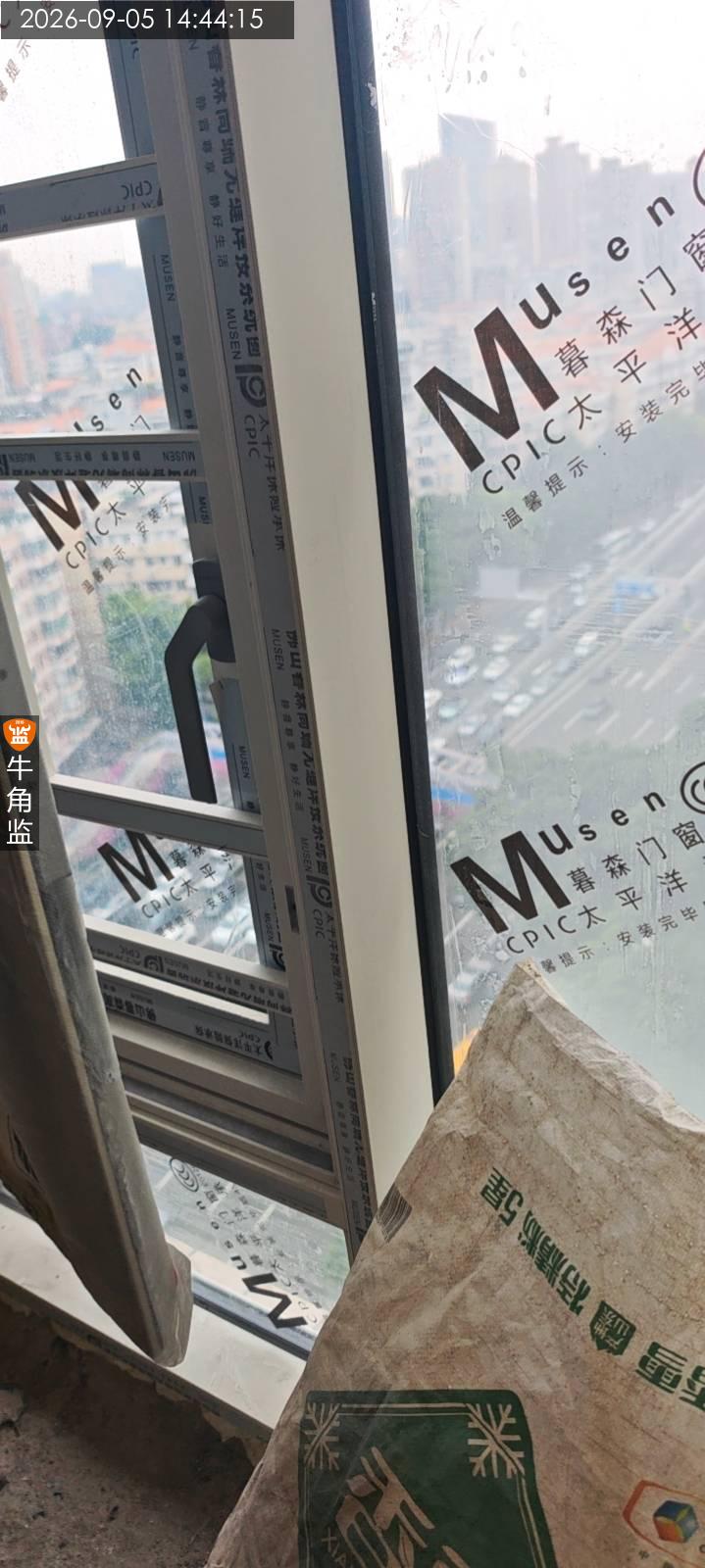

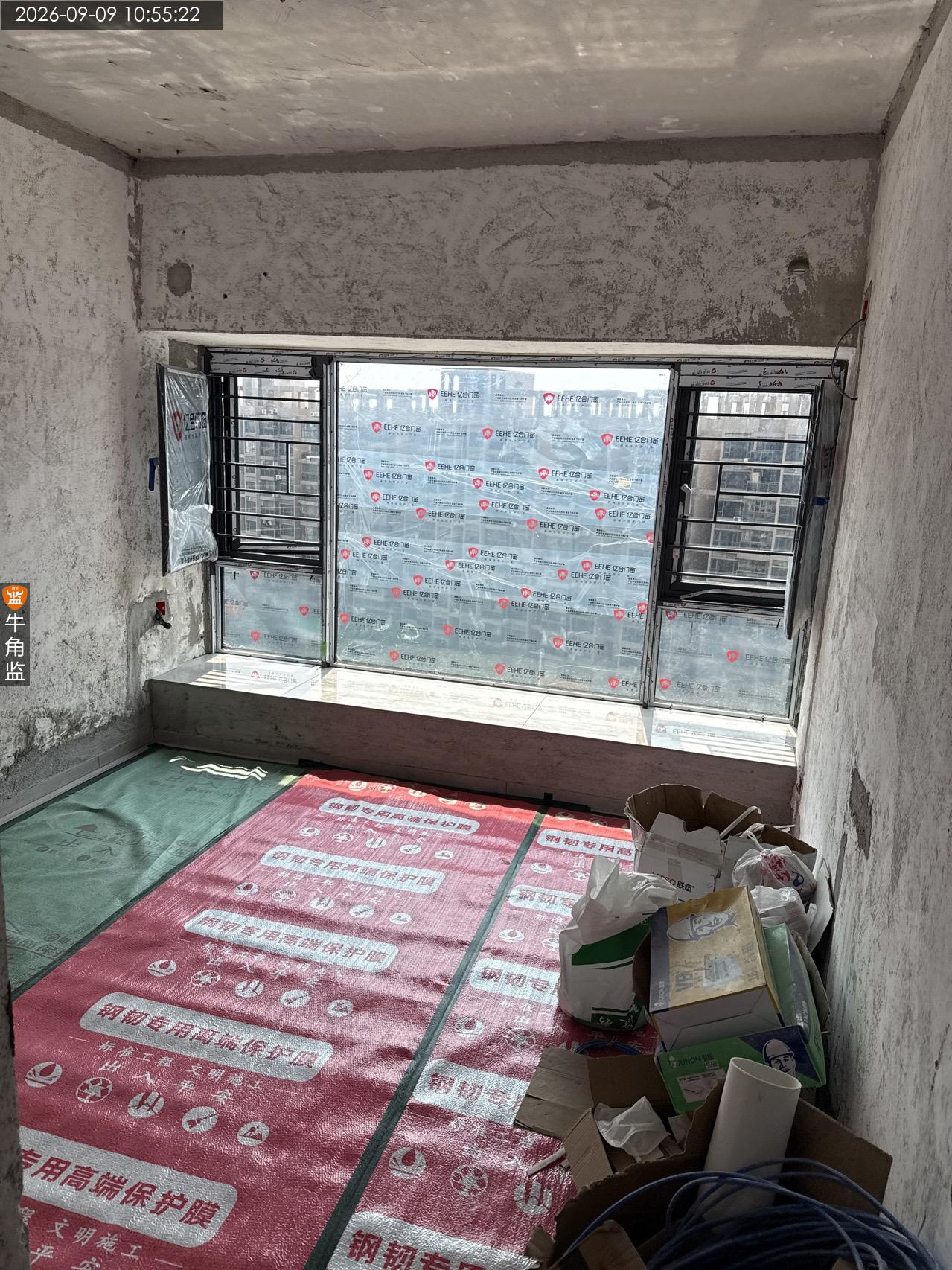

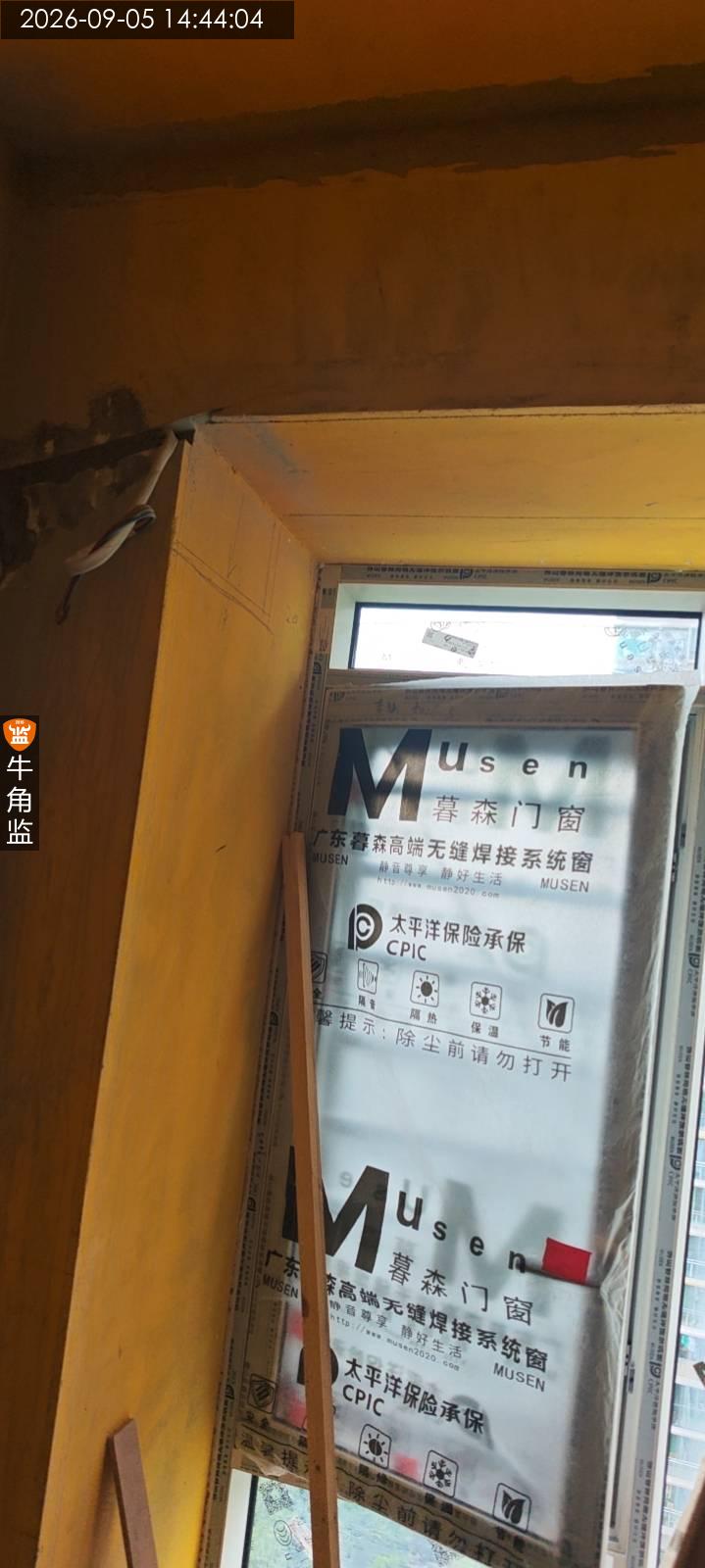

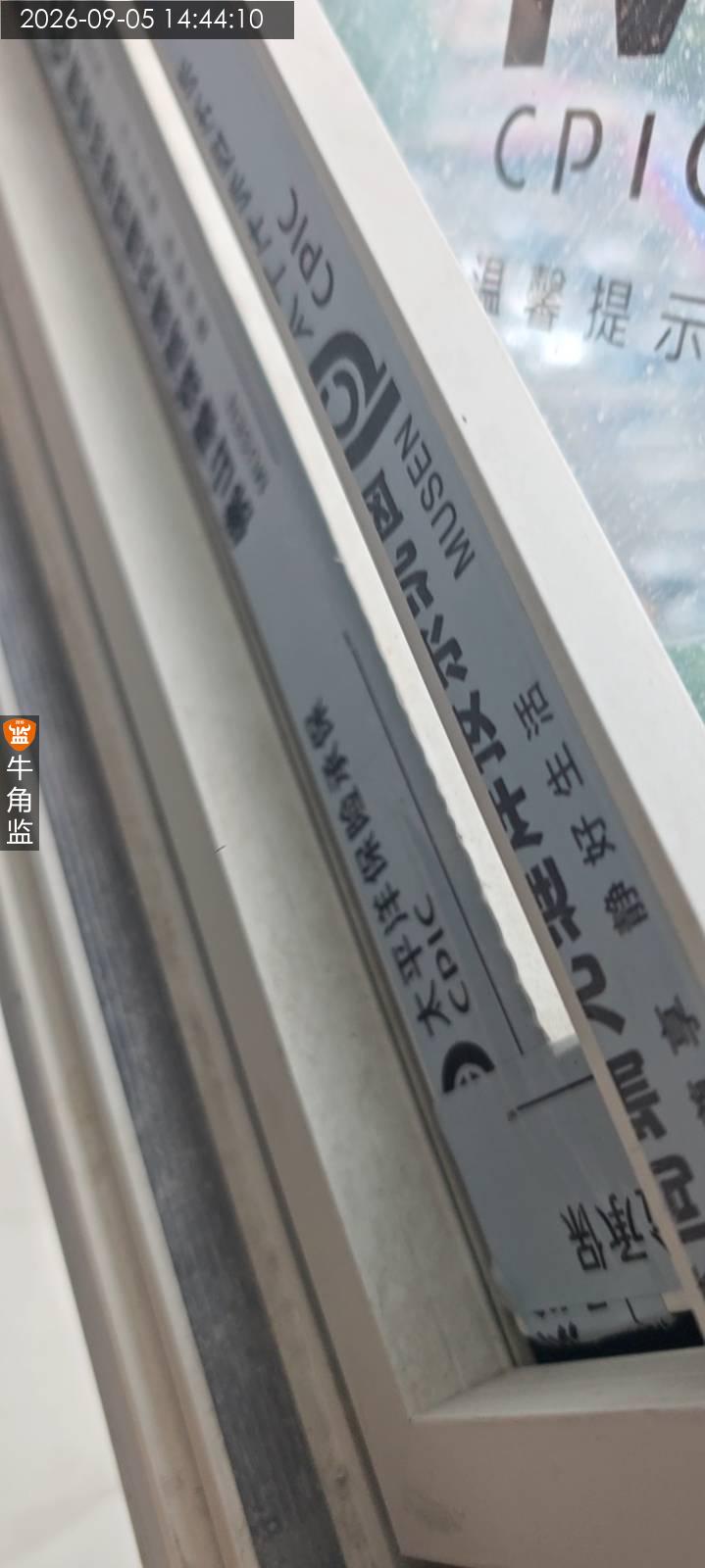

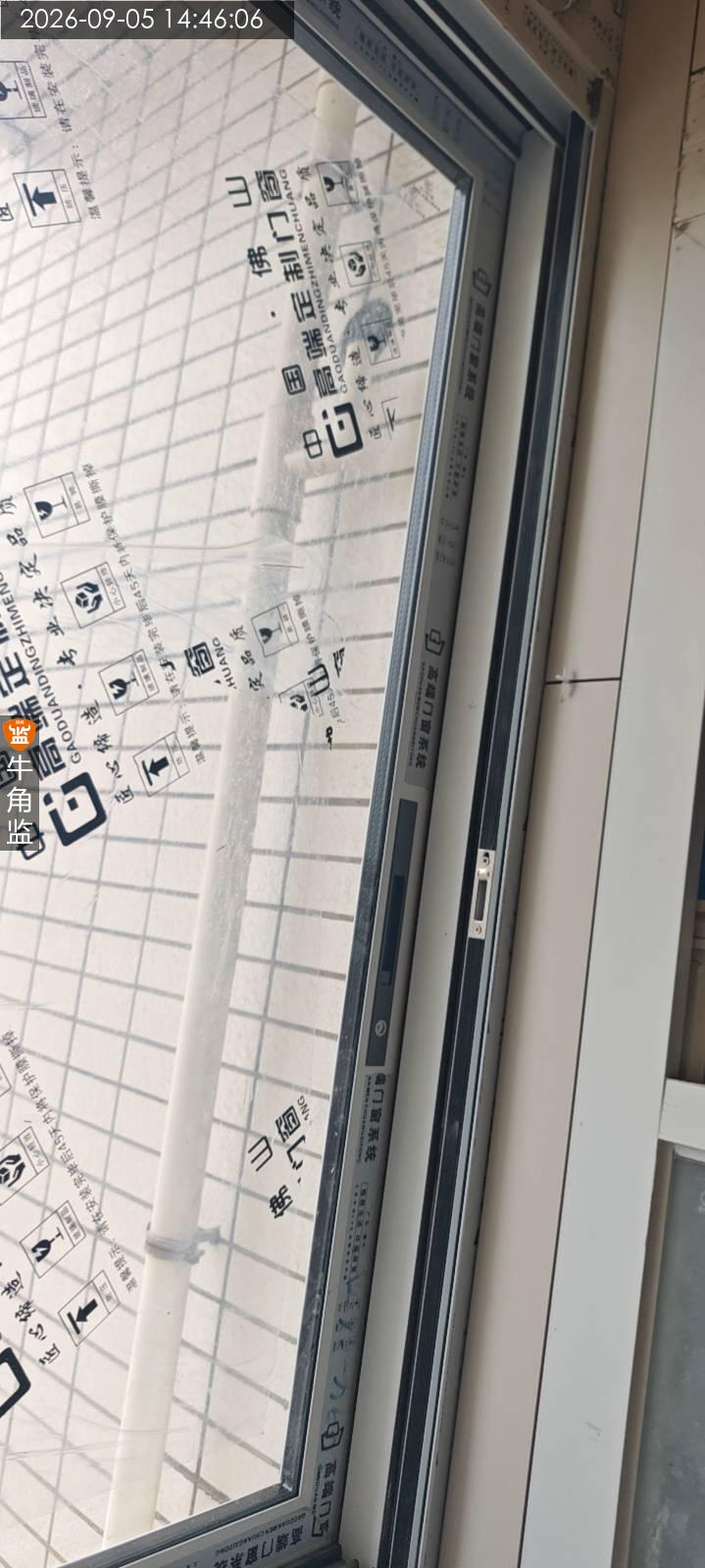

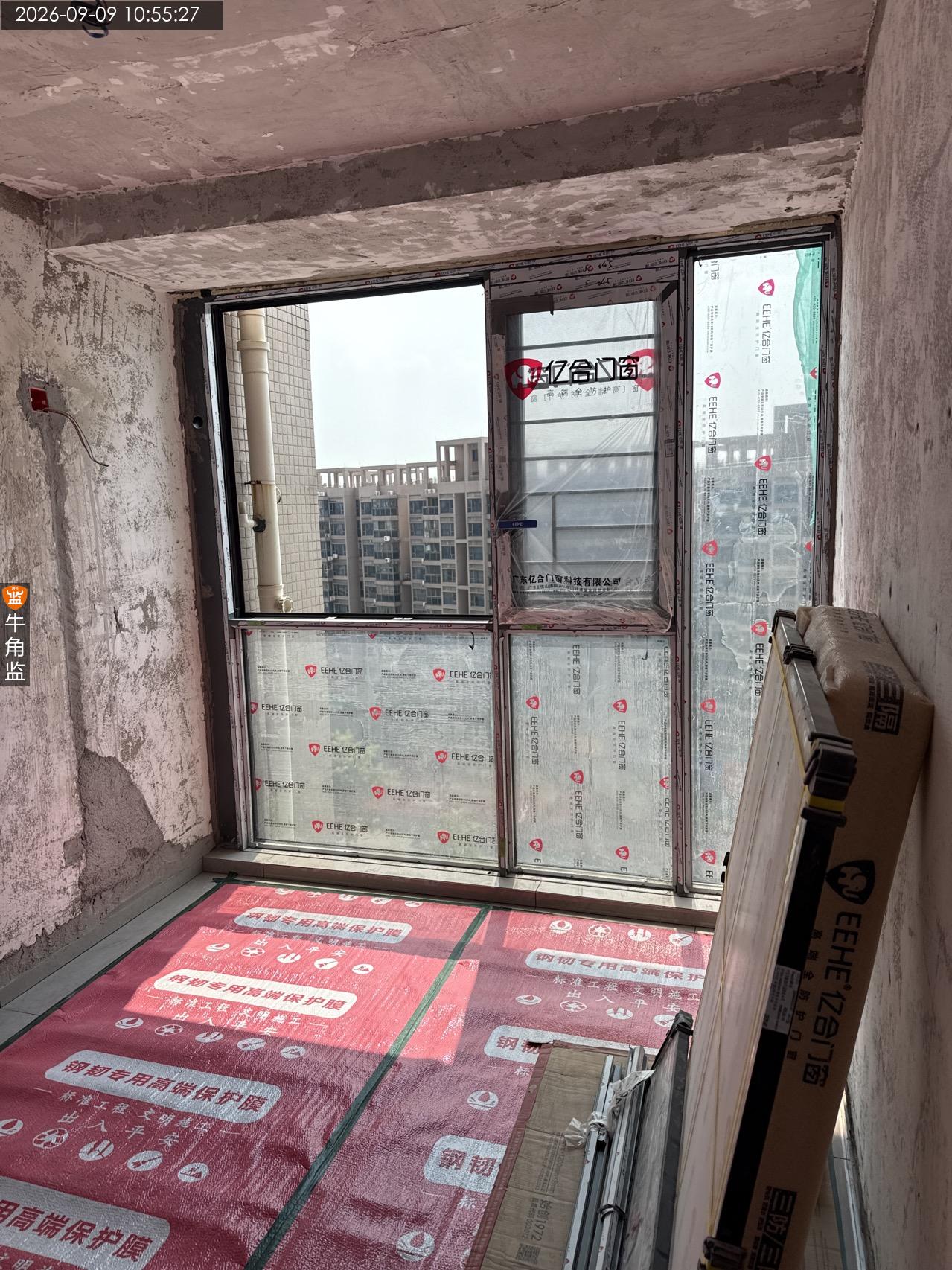

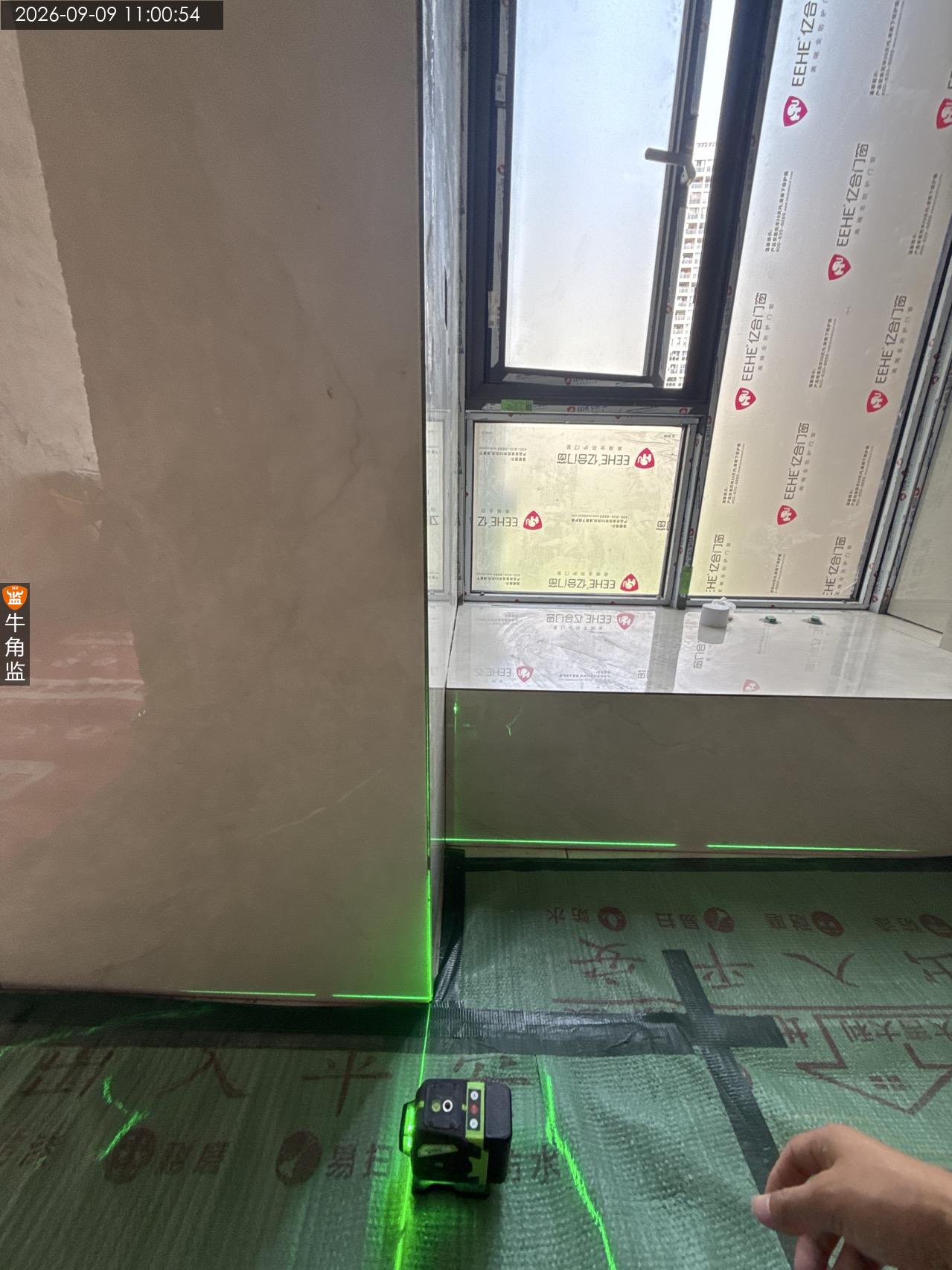

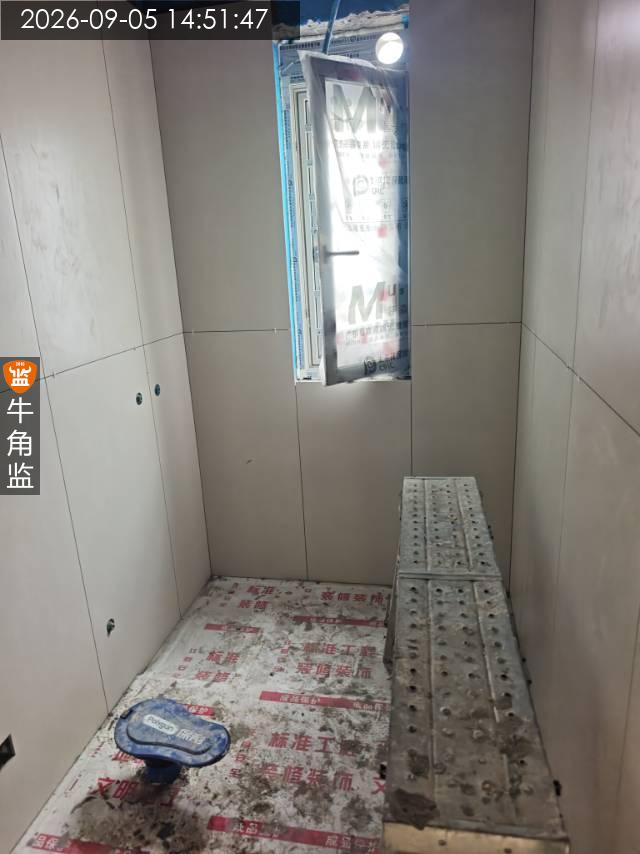

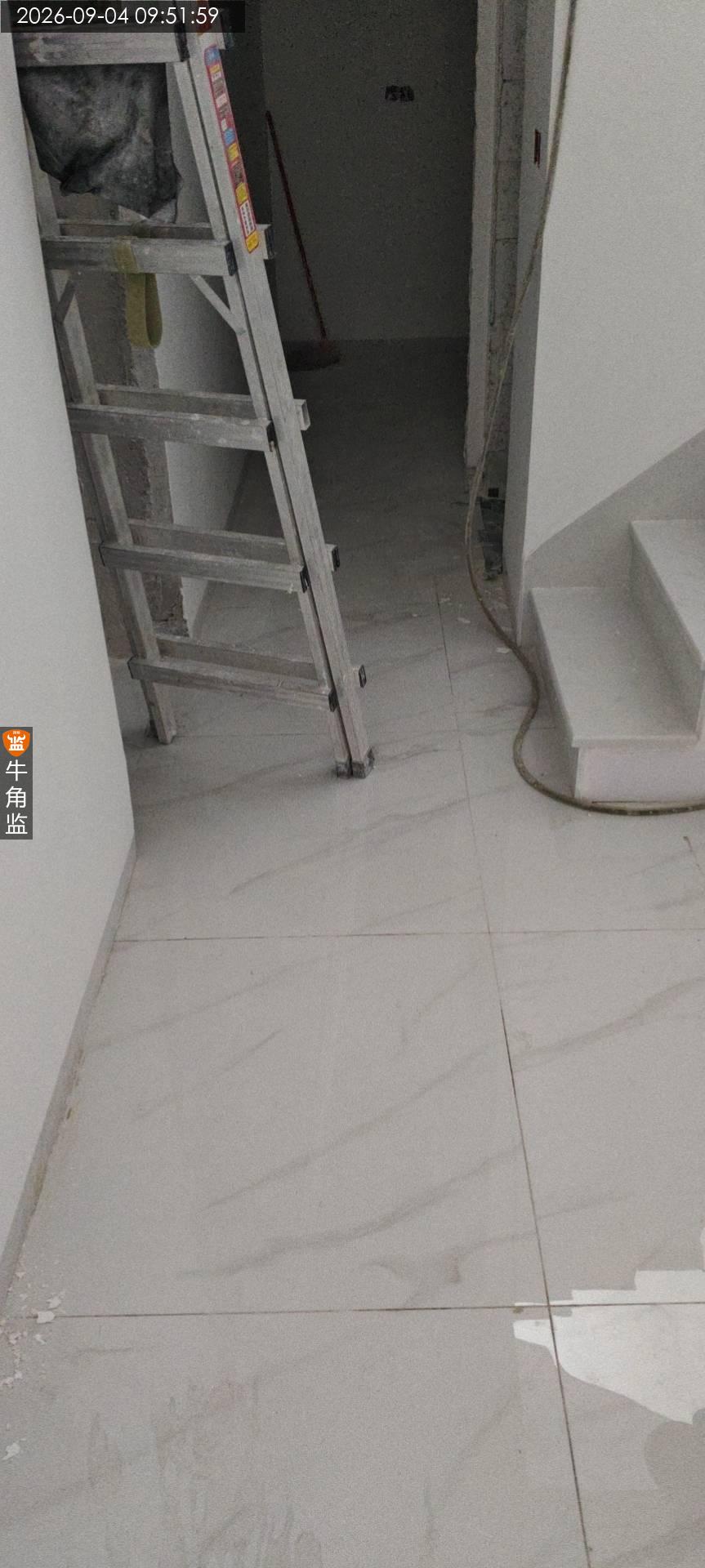

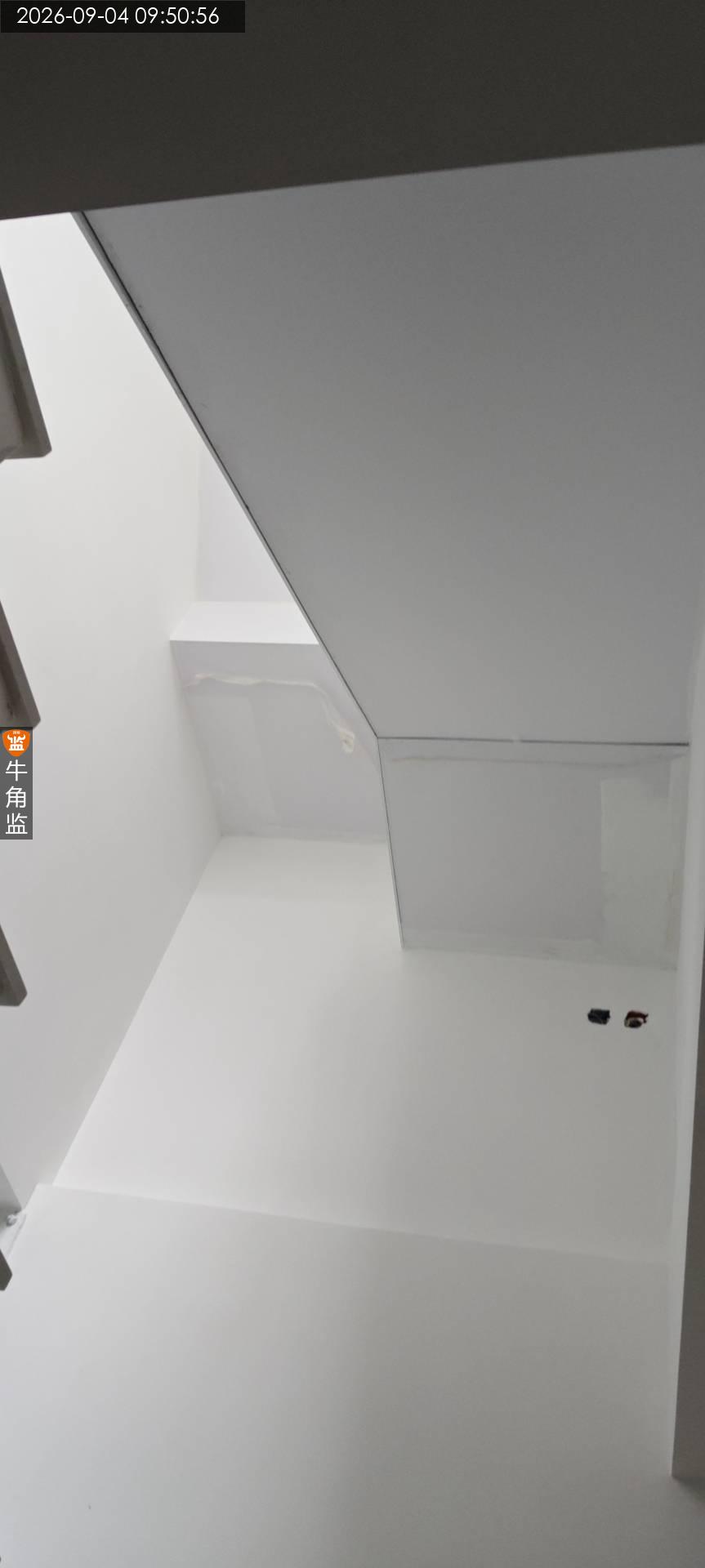

本次检查窗户安装以及泥木施工情况如下 1、现场检查往期问题,往期问题均已整改 2、检查窗户安装情况,儿童房存在灯位与纱窗间距过小,需注意进行沟通 3、现场无人员施工 4、墙面瓷砖无空鼓,垂直度直角度均符合要求 5、木工固定螺丝间距均符合要求,平整度符合要求 存在问题 1、现场儿童房位置纱窗开启,有灯具阻挡;整改建议:需注意沟通灯具款式以及安装位置,避免后期造成开关不顺畅 2、现场厨房止逆阀未安装,需注意进行购买;整改建议:确保安装后密封性符合要求,需提前进行购买安装 木工吊顶工艺交底: 1 吊顶要求使用轻质龙骨结构。 2 双层板,9里夹板打底,外层石膏板或硅酸钙板封面。吊顶水平标高误差不超2mm 3 拐角处需用整版设置T或L型,封板需错缝处理,底板和面板要错缝处理。石膏板接缝位置建议做45°r角 4 螺丝,不得使纸面破损,螺丝孔做防锈处理,拼缝处做防开裂处理 5 防白蚁处理 6 主龙骨间距不应大于90cm,副龙骨间距不大于40cm。吊杆间距不应大于100cm 7 螺丝与石膏板边缘距离1CM-2CM,螺丝应低于板面1mm。打钉均匀使板面均匀受力 8 吊杆距主龙骨端部距离不得大于300mm。当吊杆长度大于1500mm时,应设置反支撑 9筒灯开孔位置注意勿伤及龙骨,损伤的龙骨需及时更换。

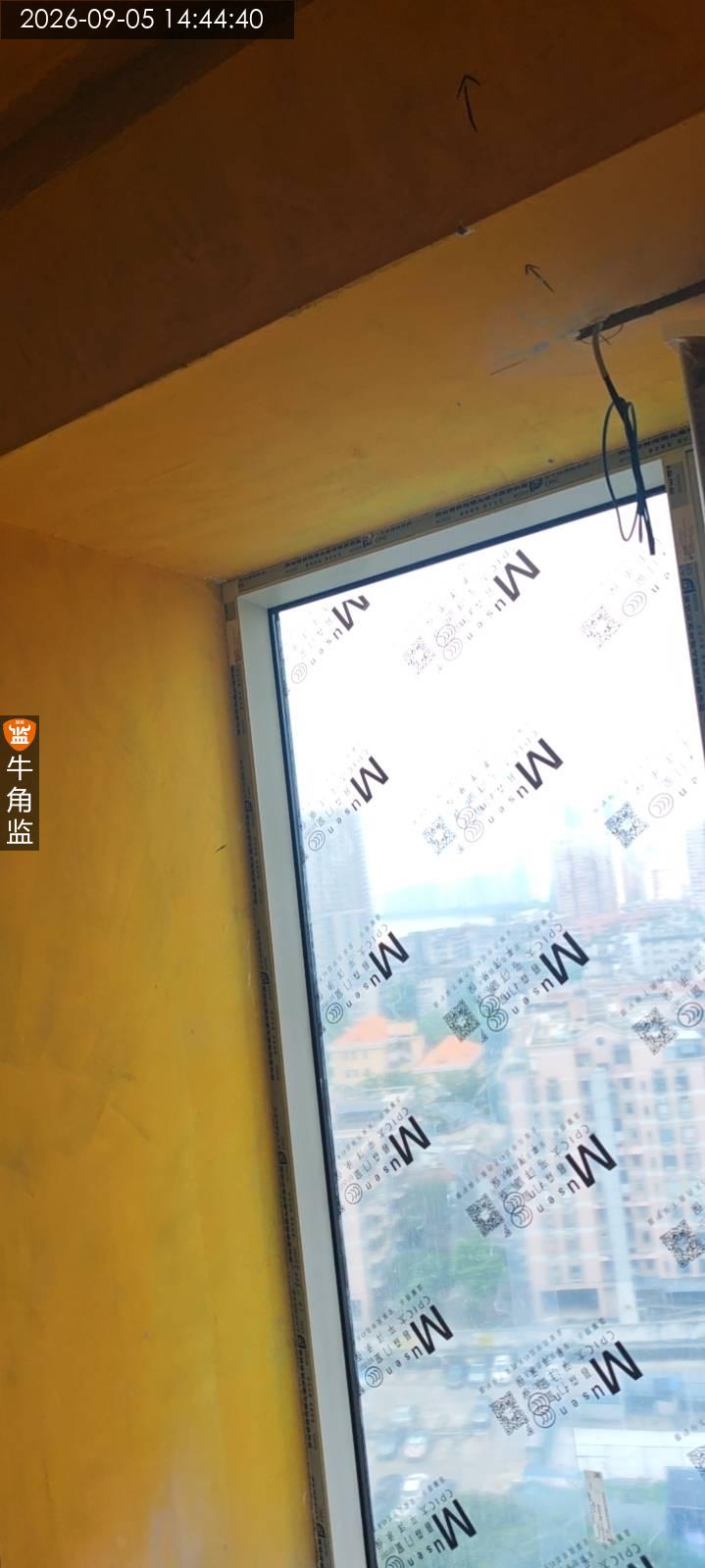

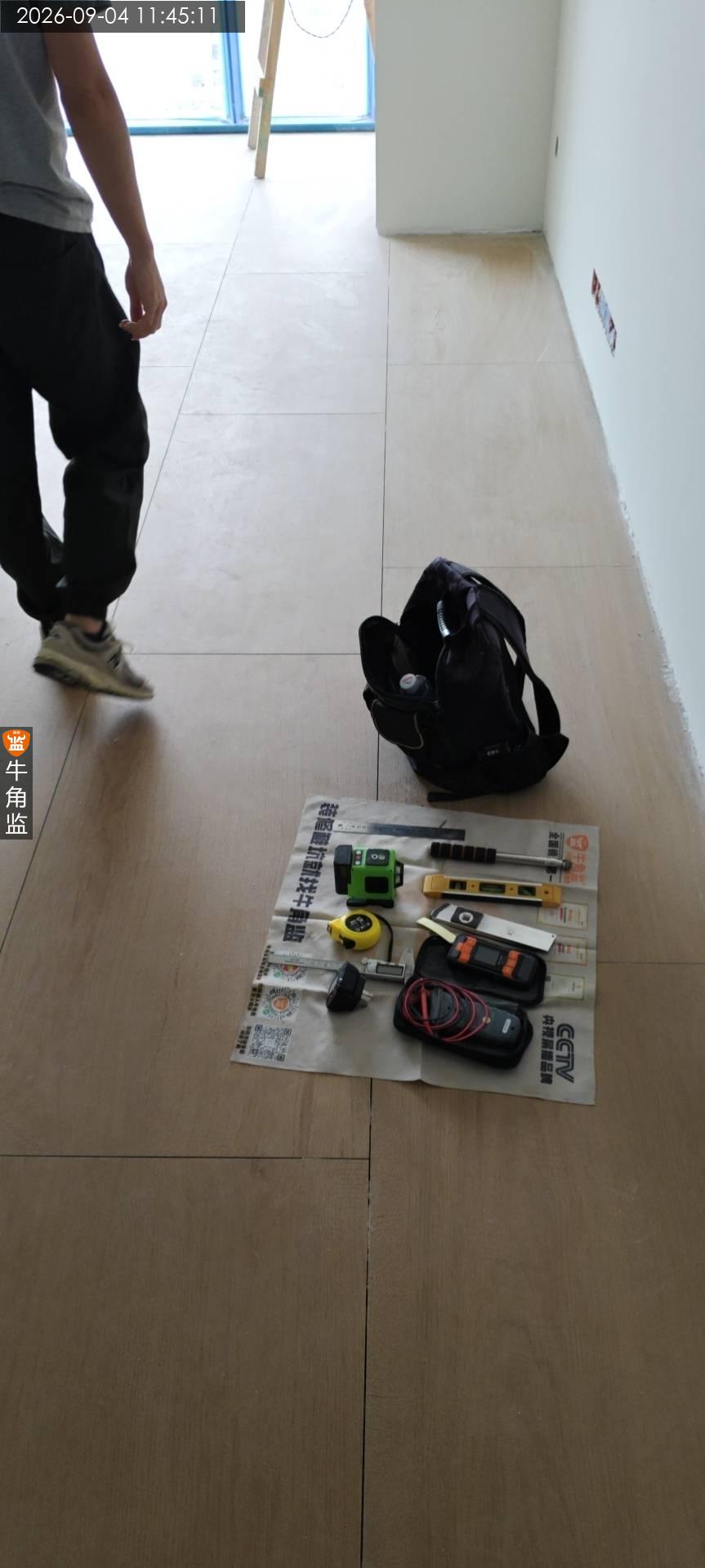

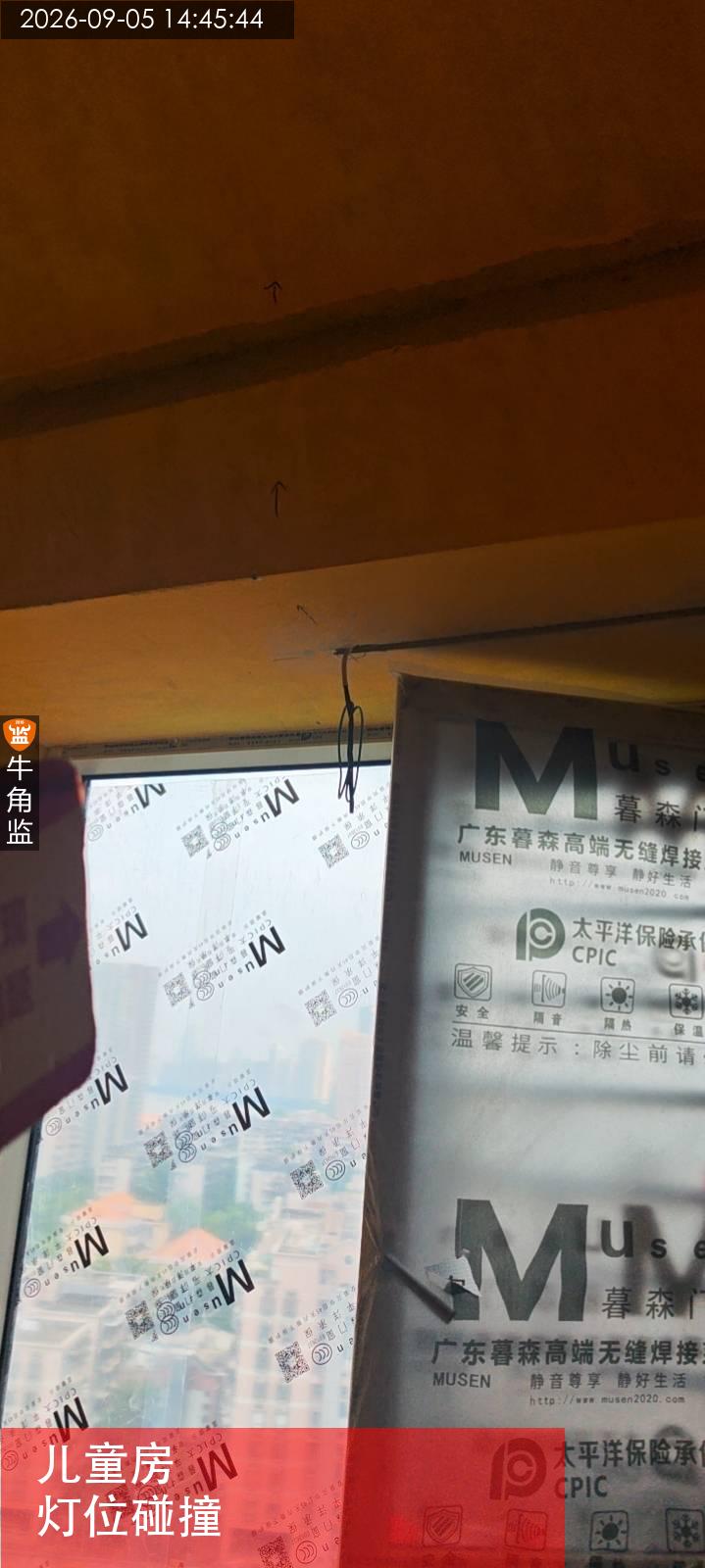

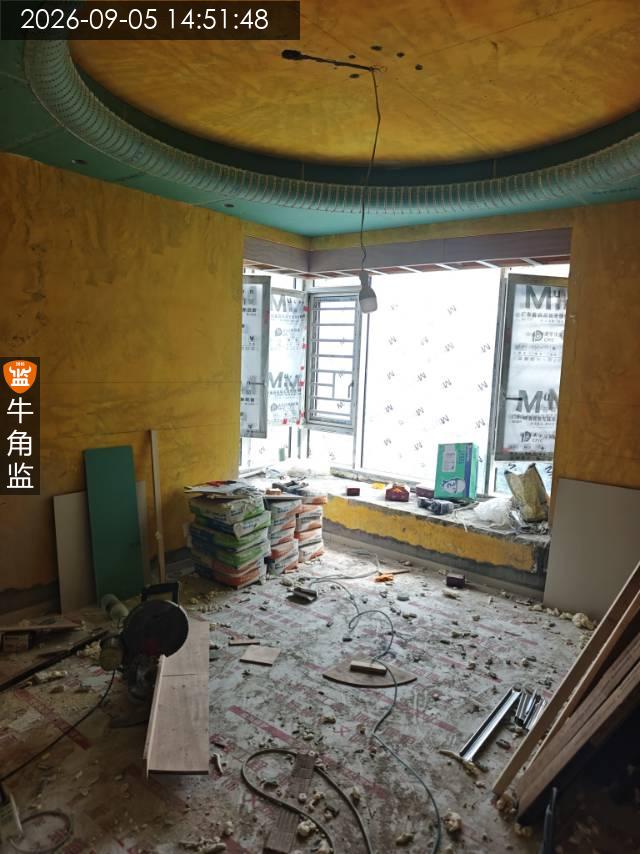

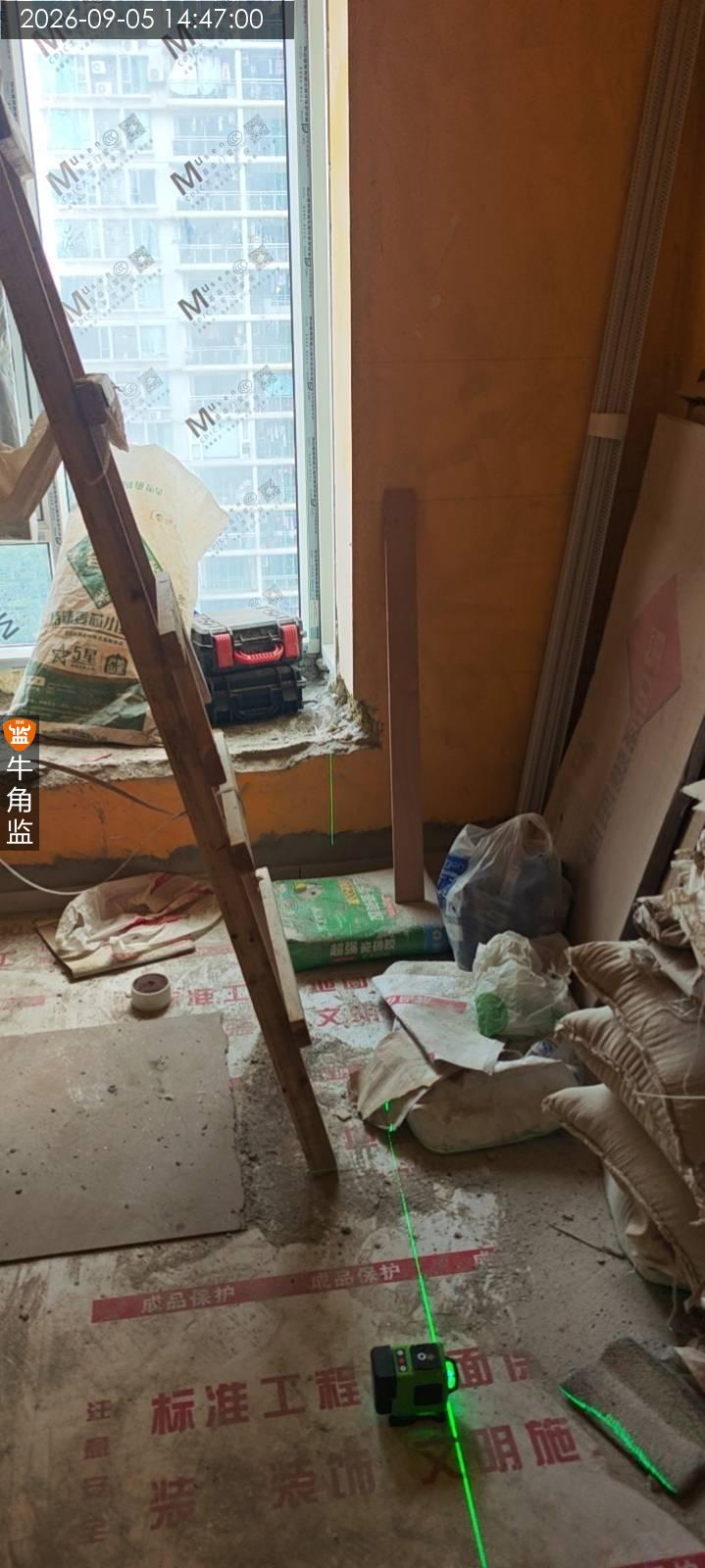

2026-09-05
越秀区 ********0002
设 计 师:未知
施工队长:如工
工地面积:89.00㎡
装修总价:0.00
本次评价:C
本次评语:

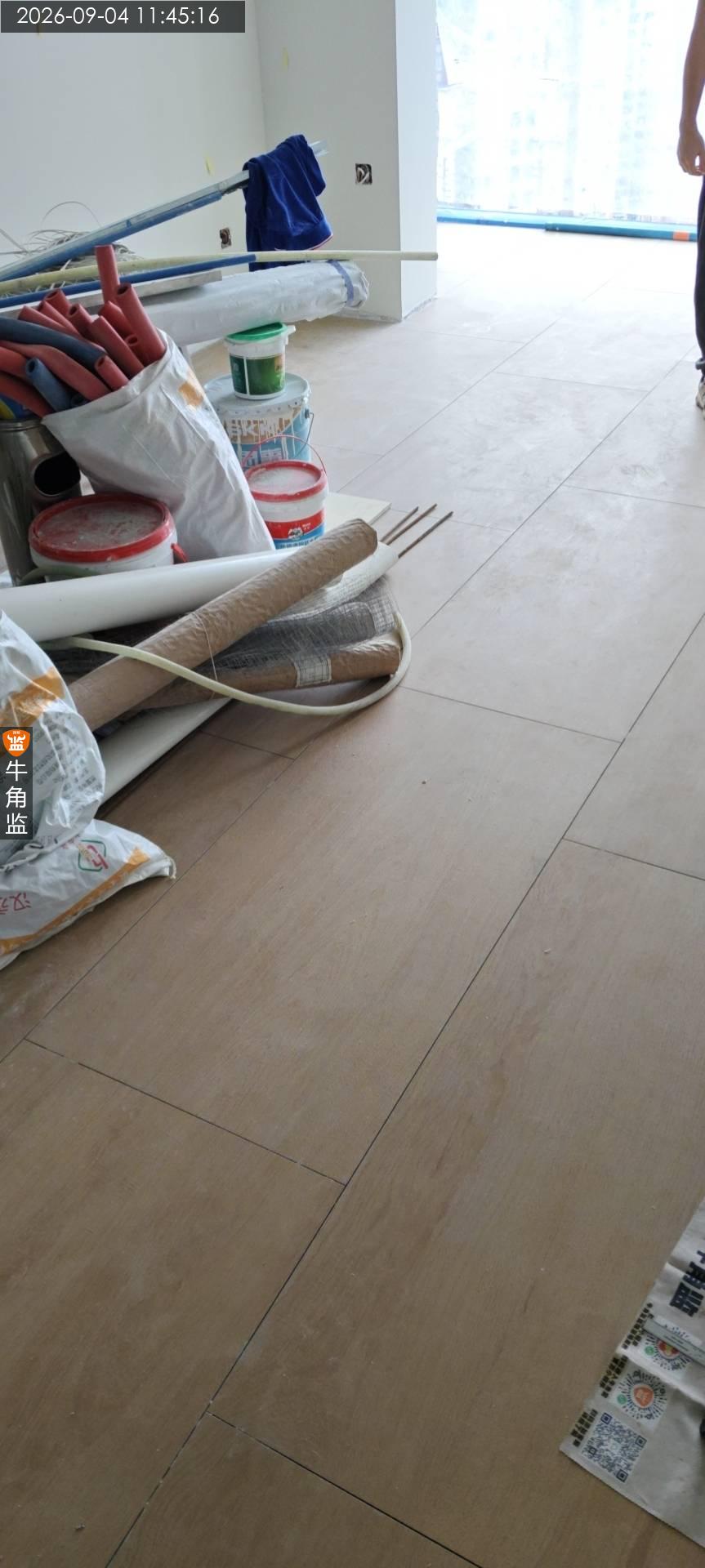

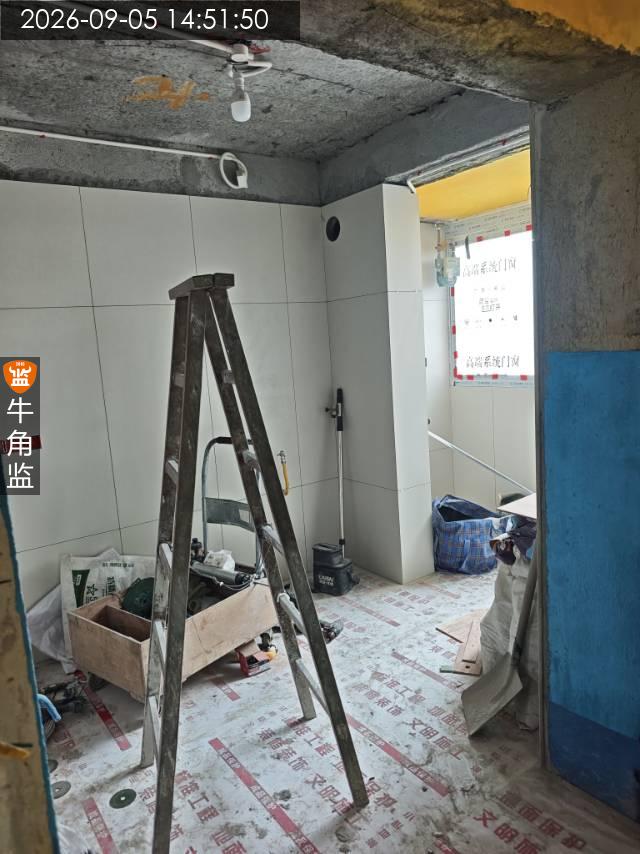

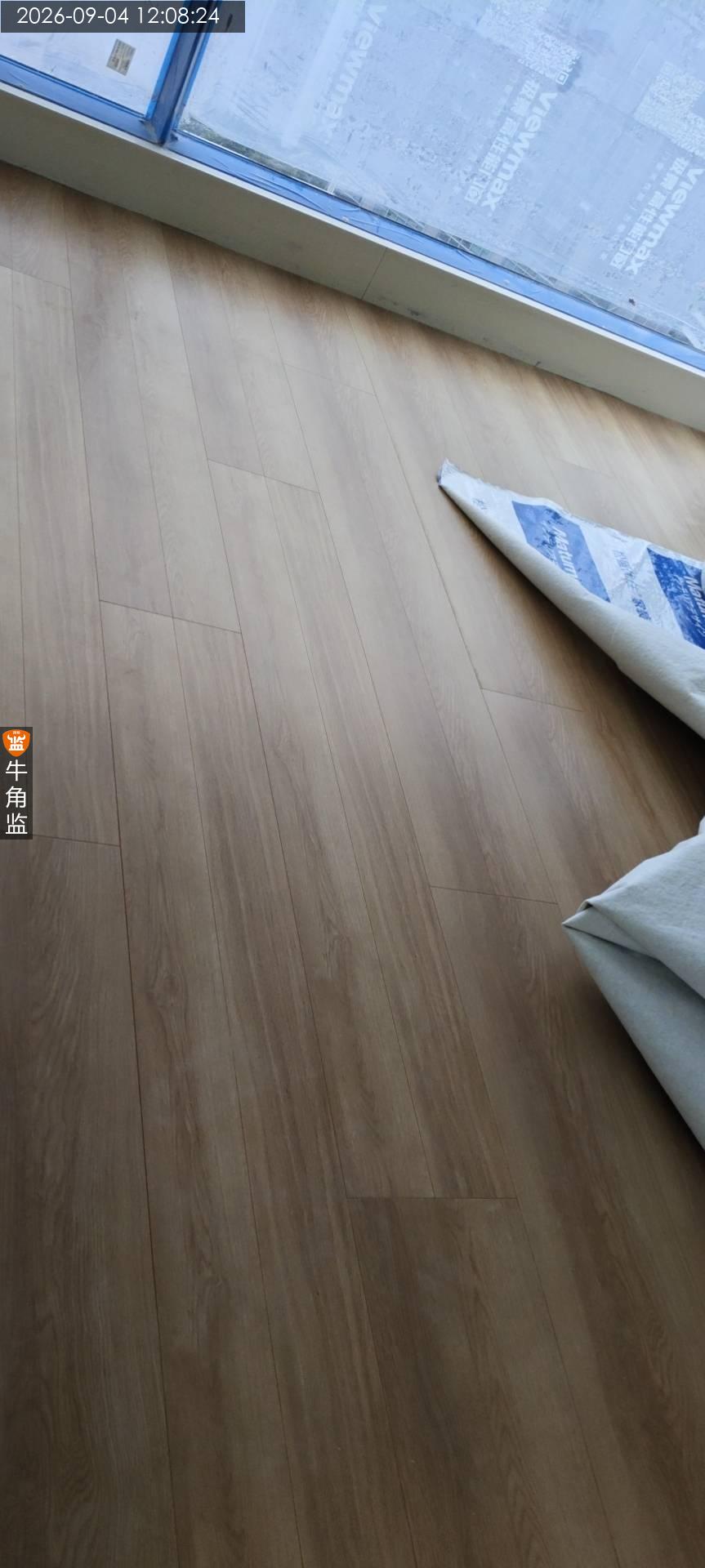

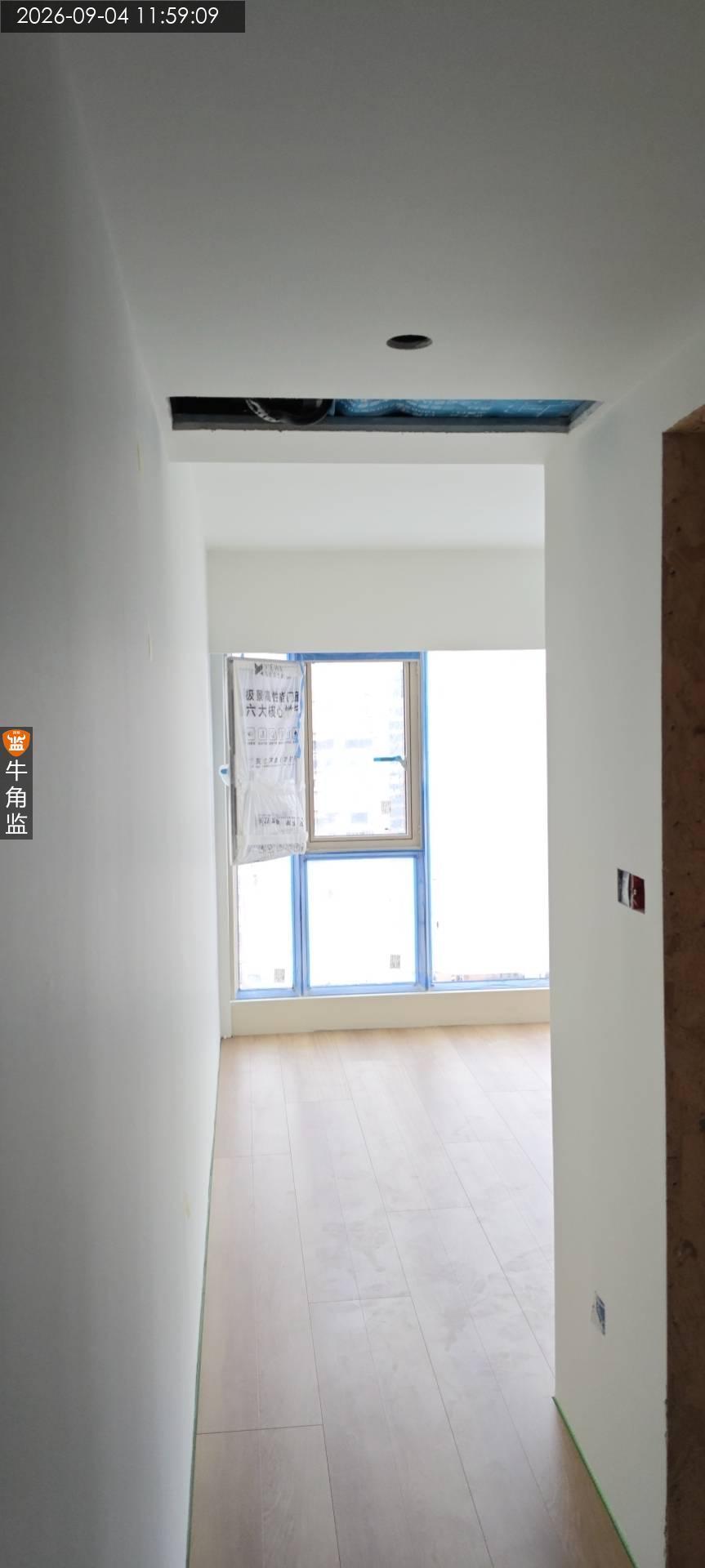

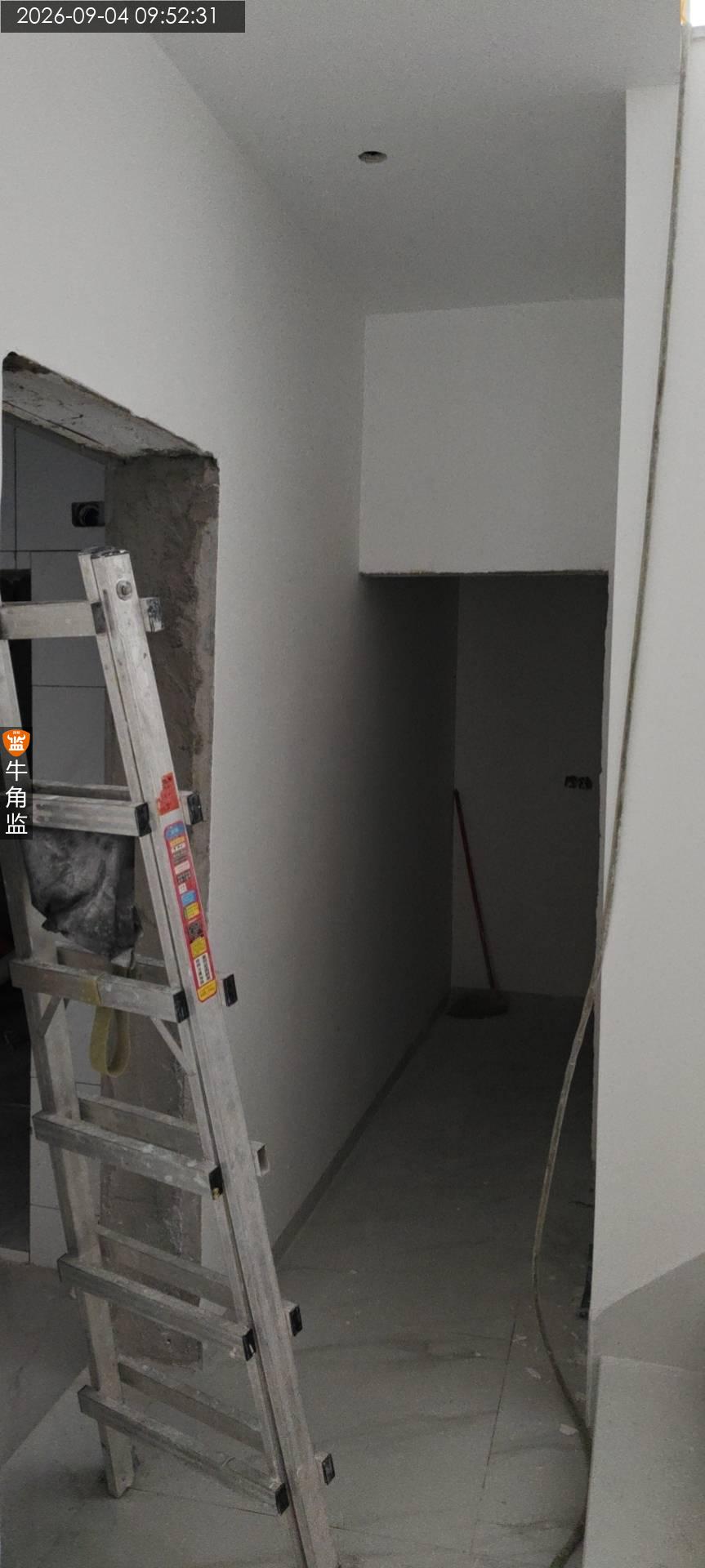

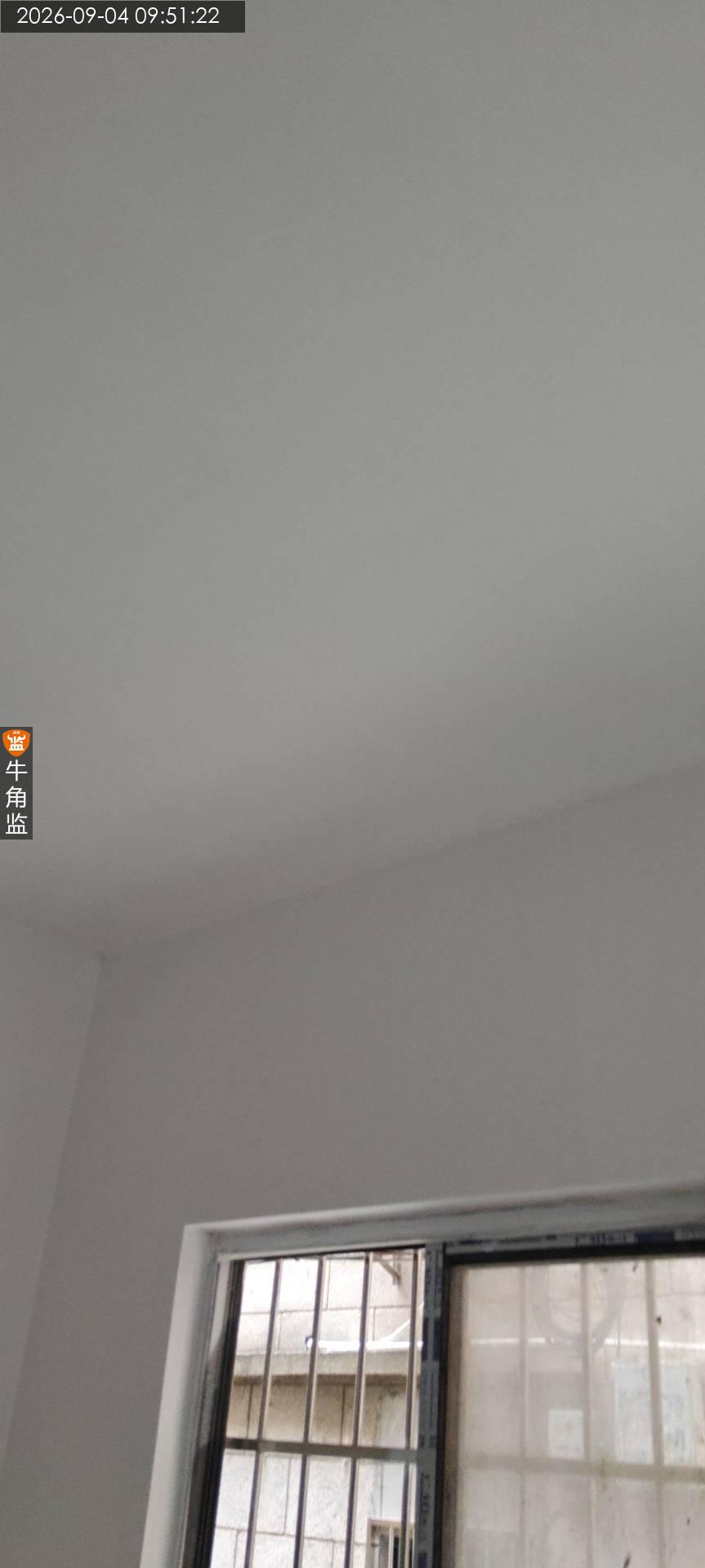

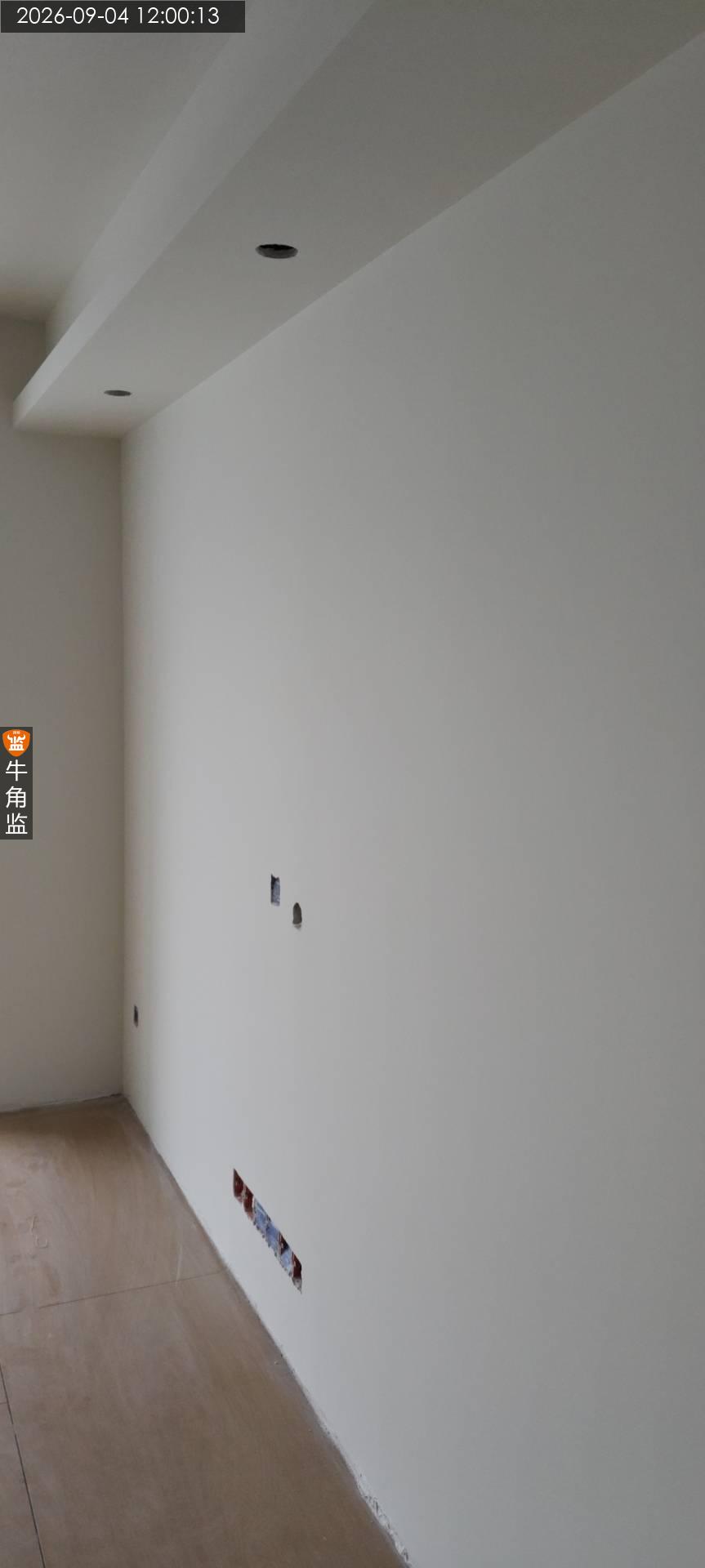

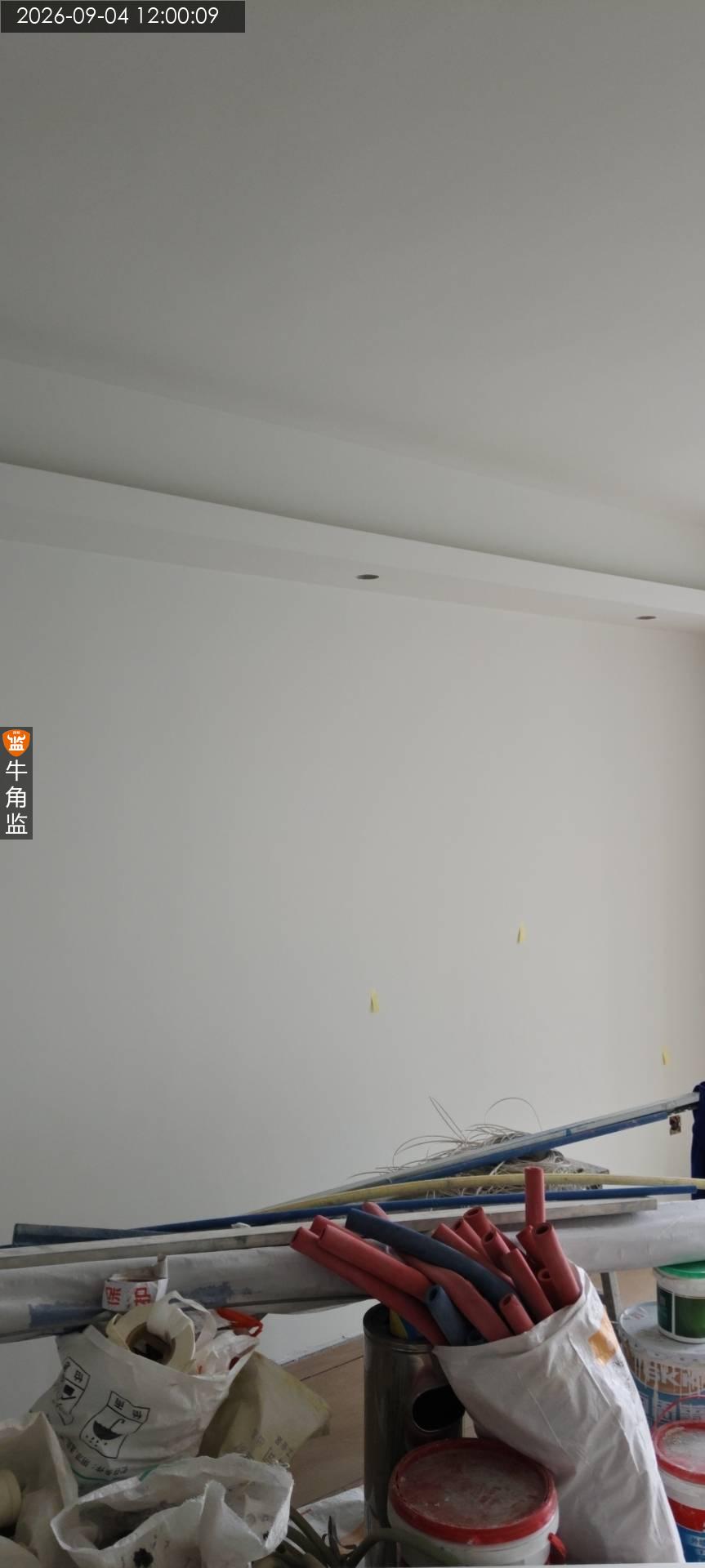

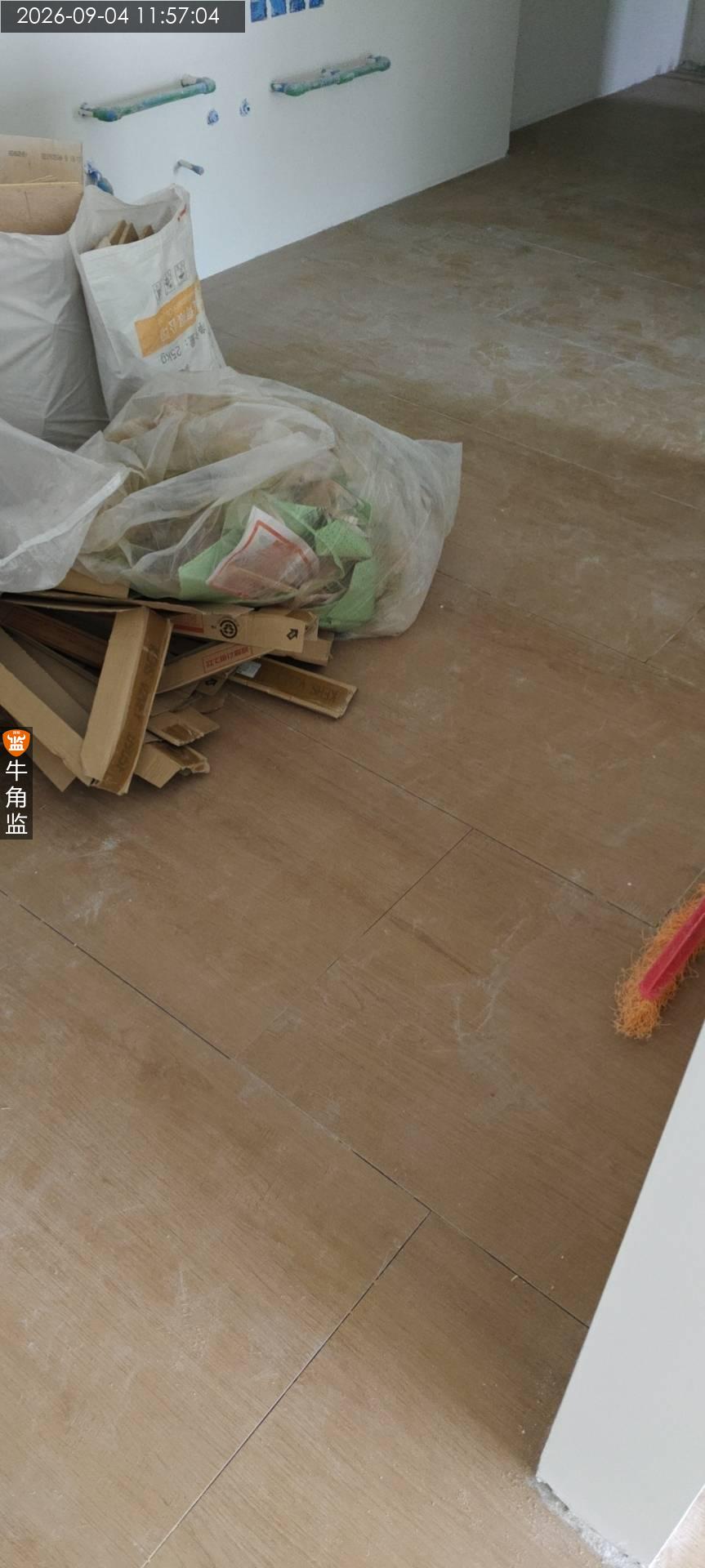

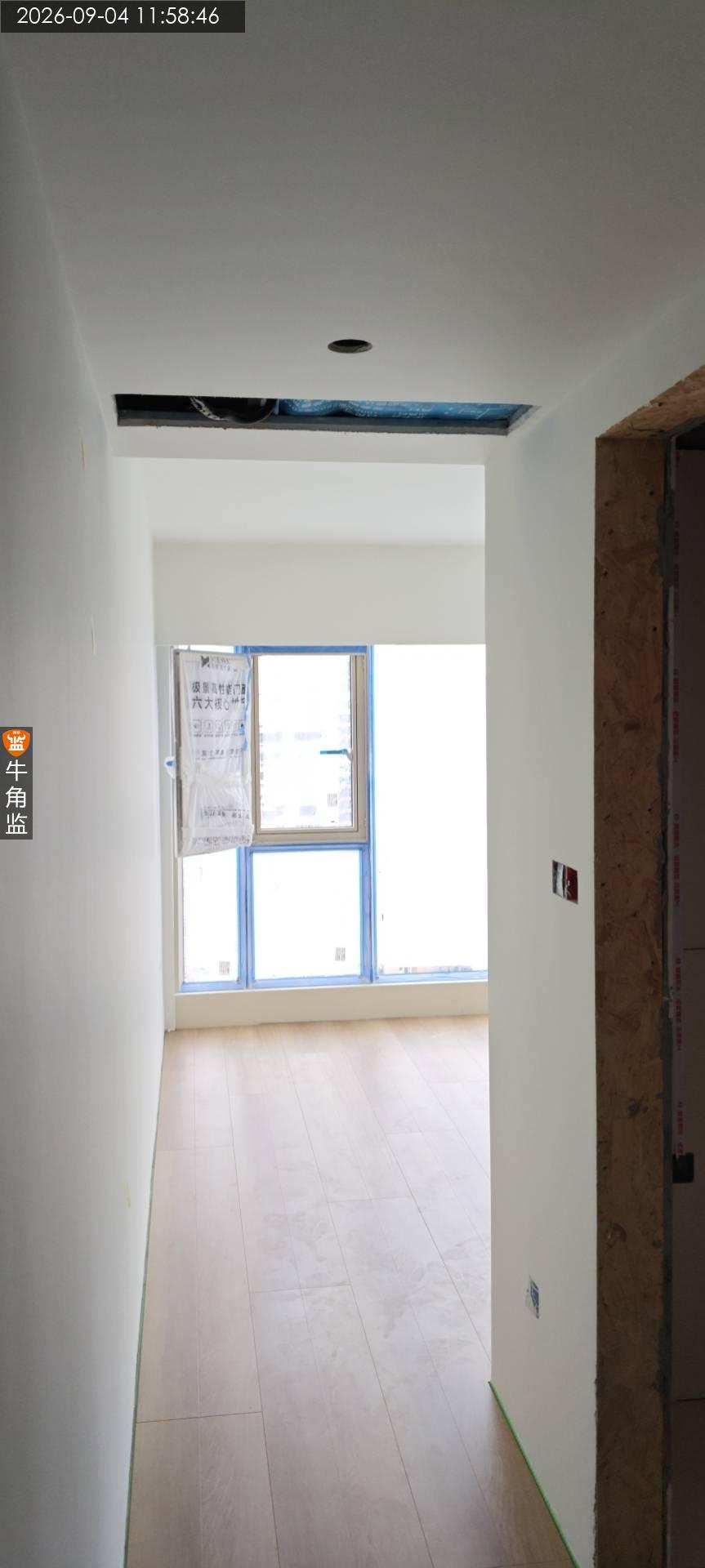

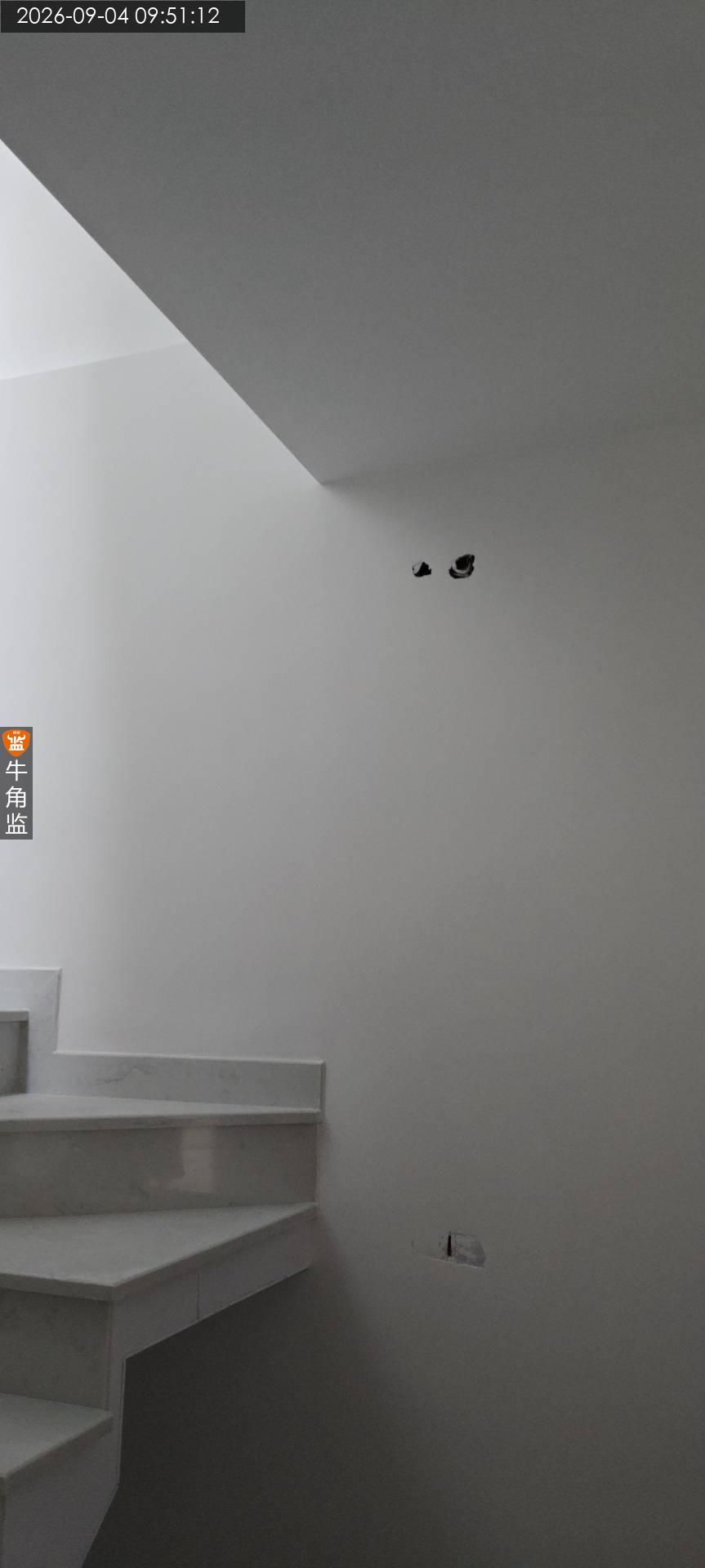

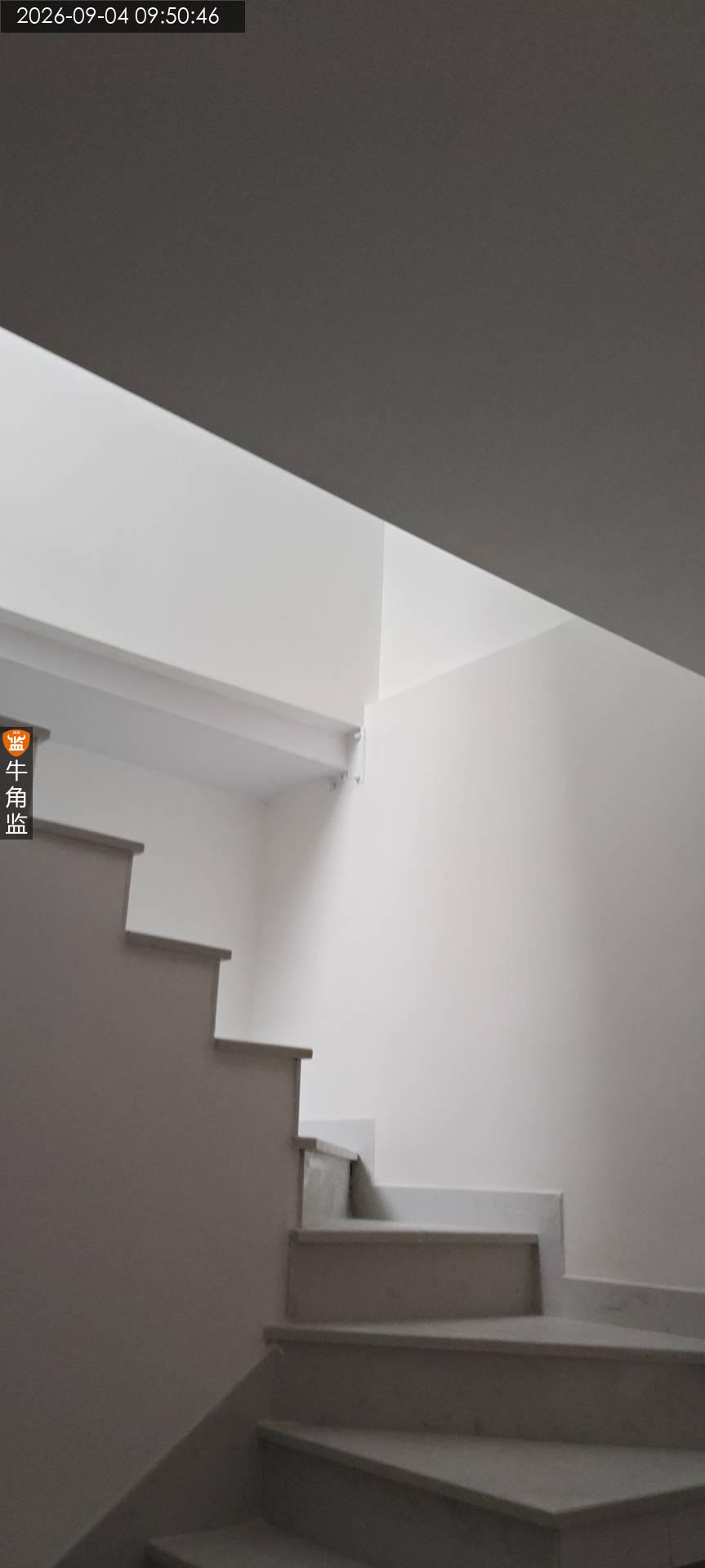

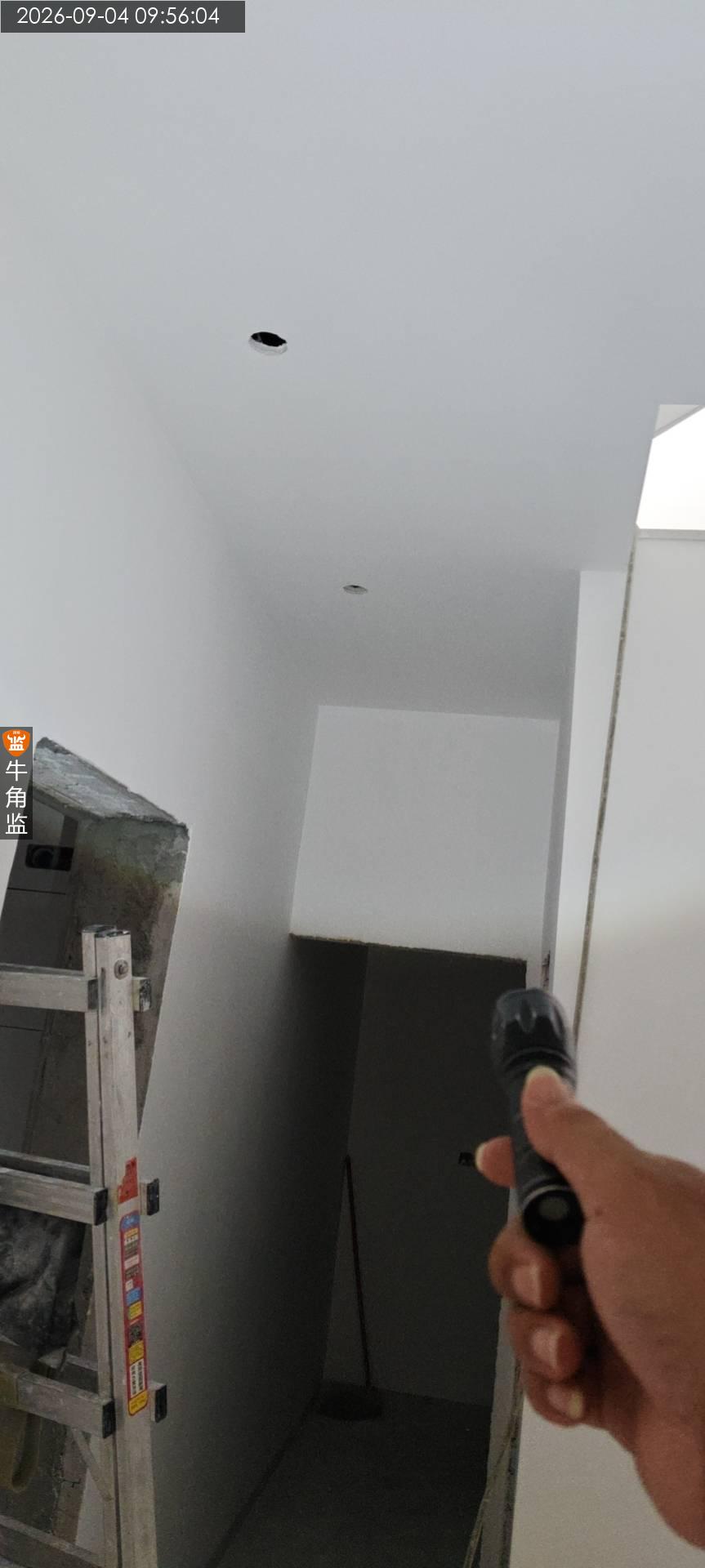

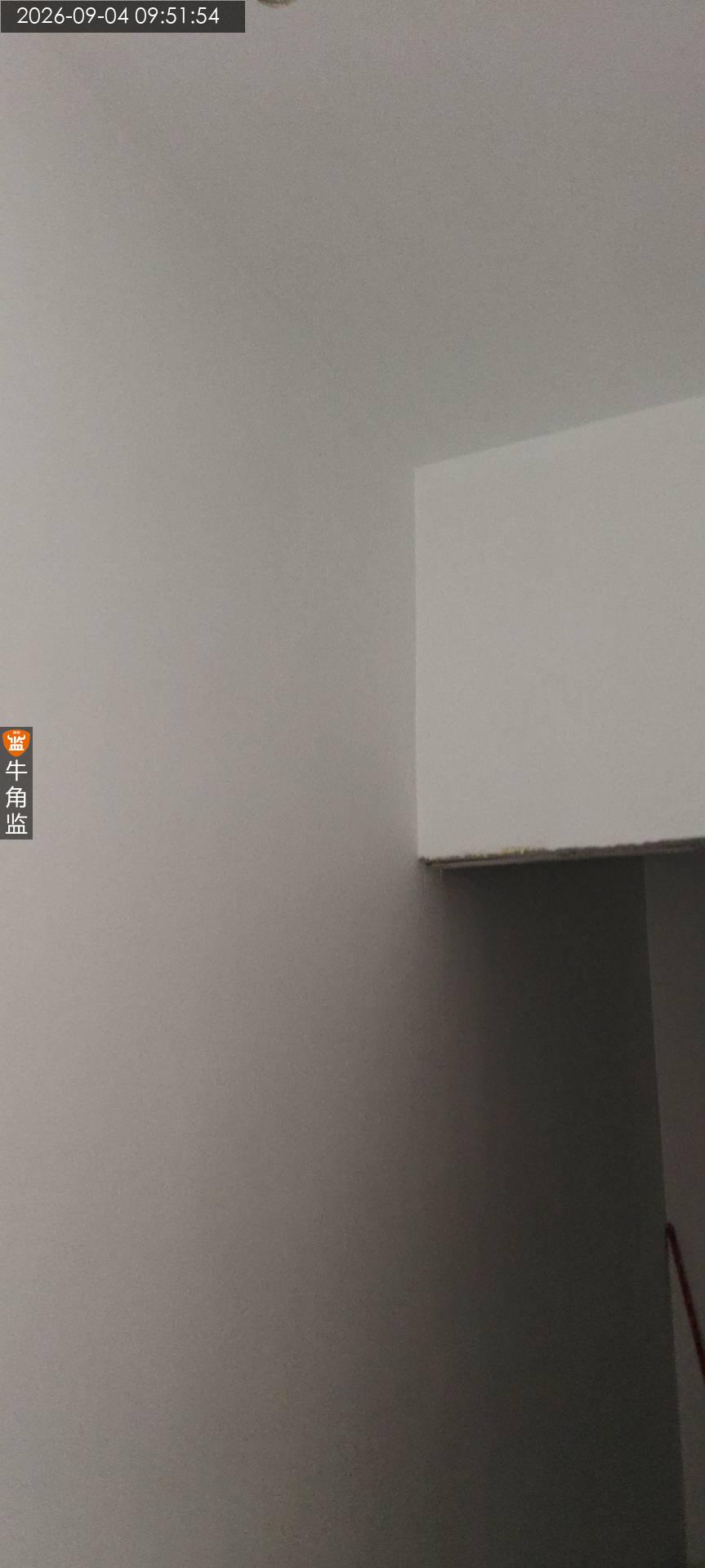

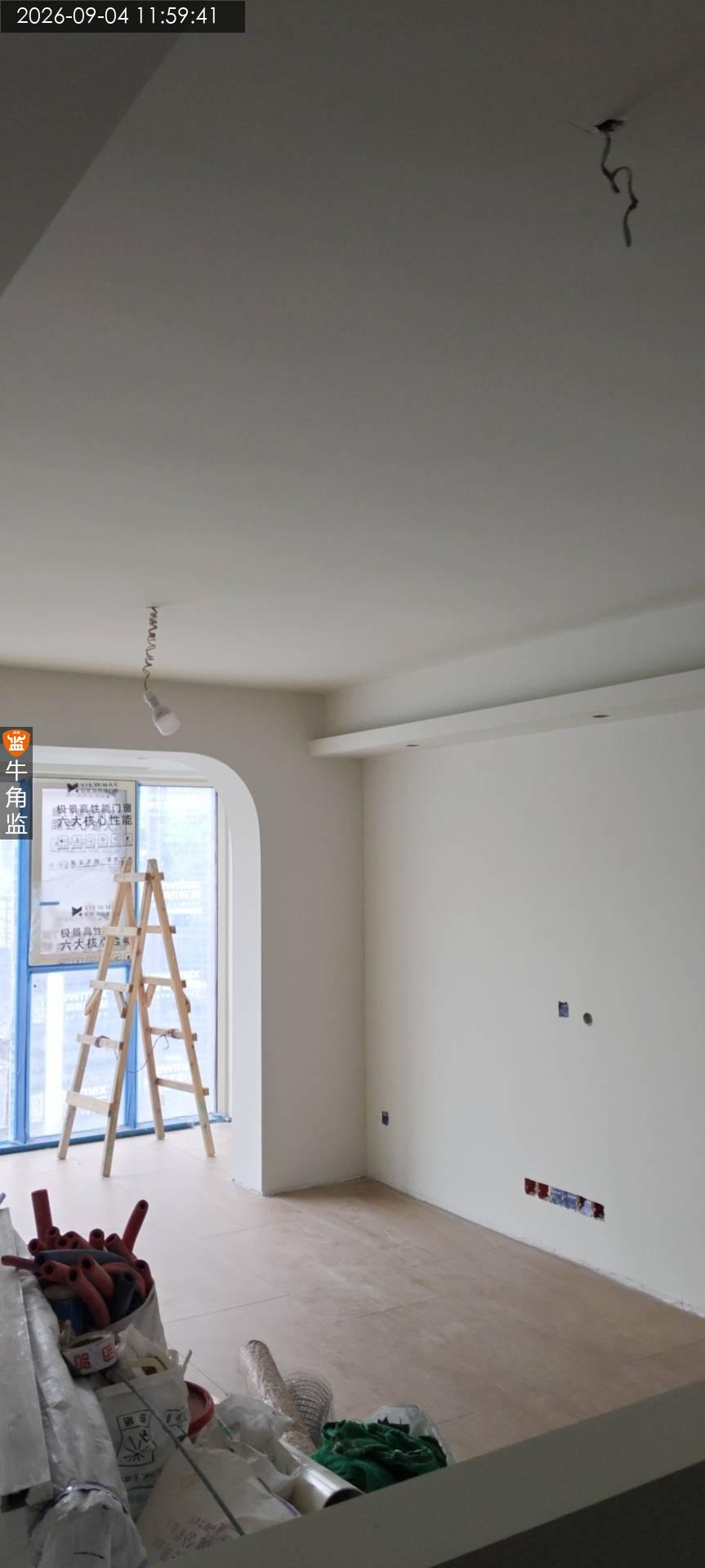

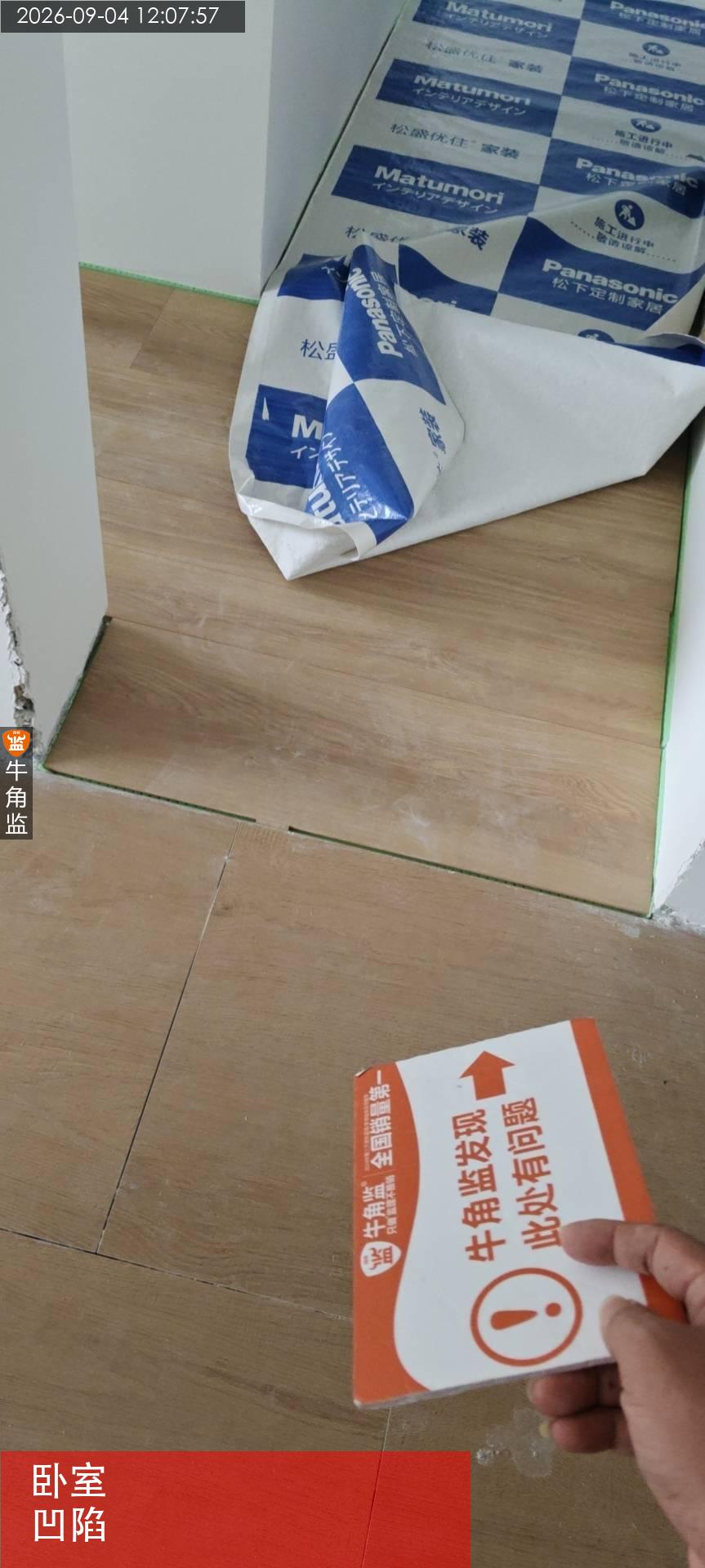

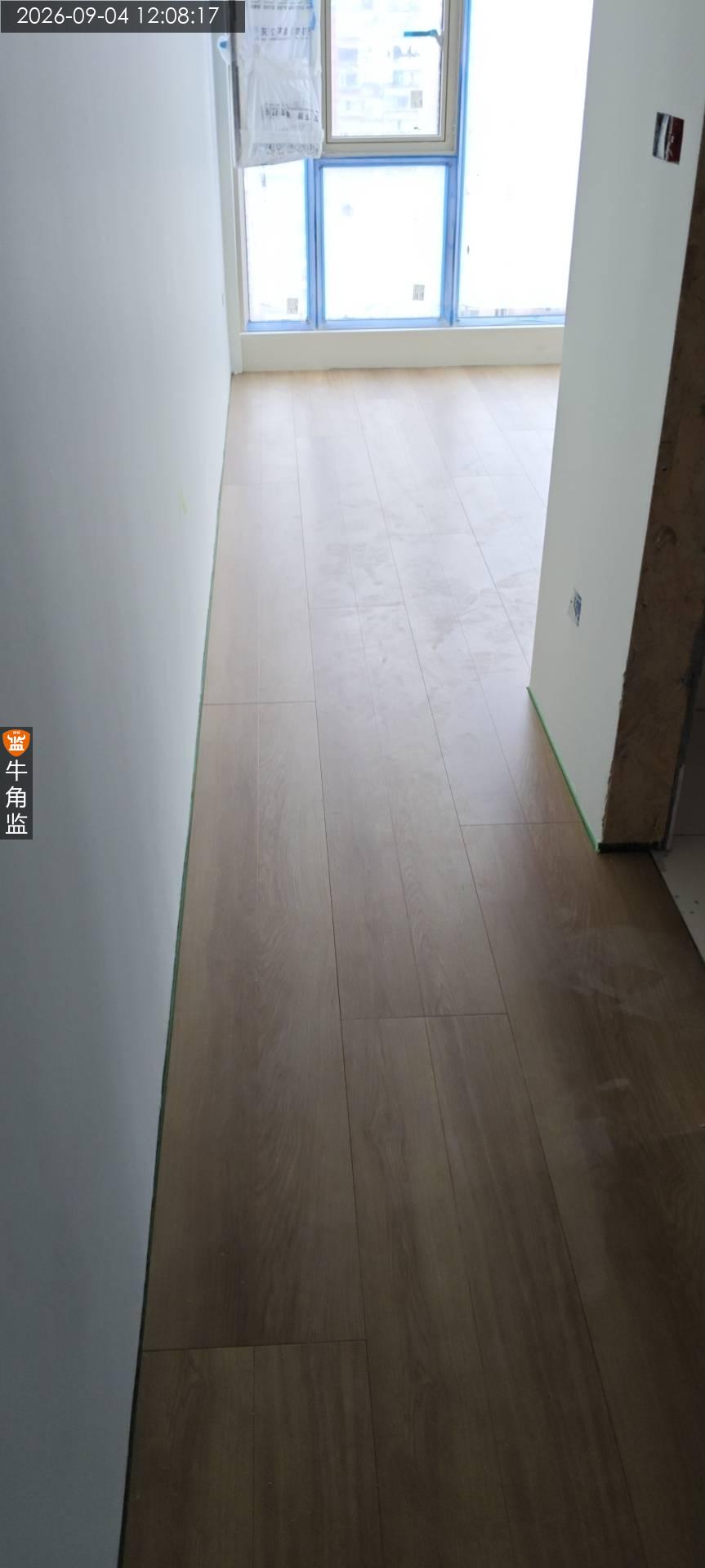

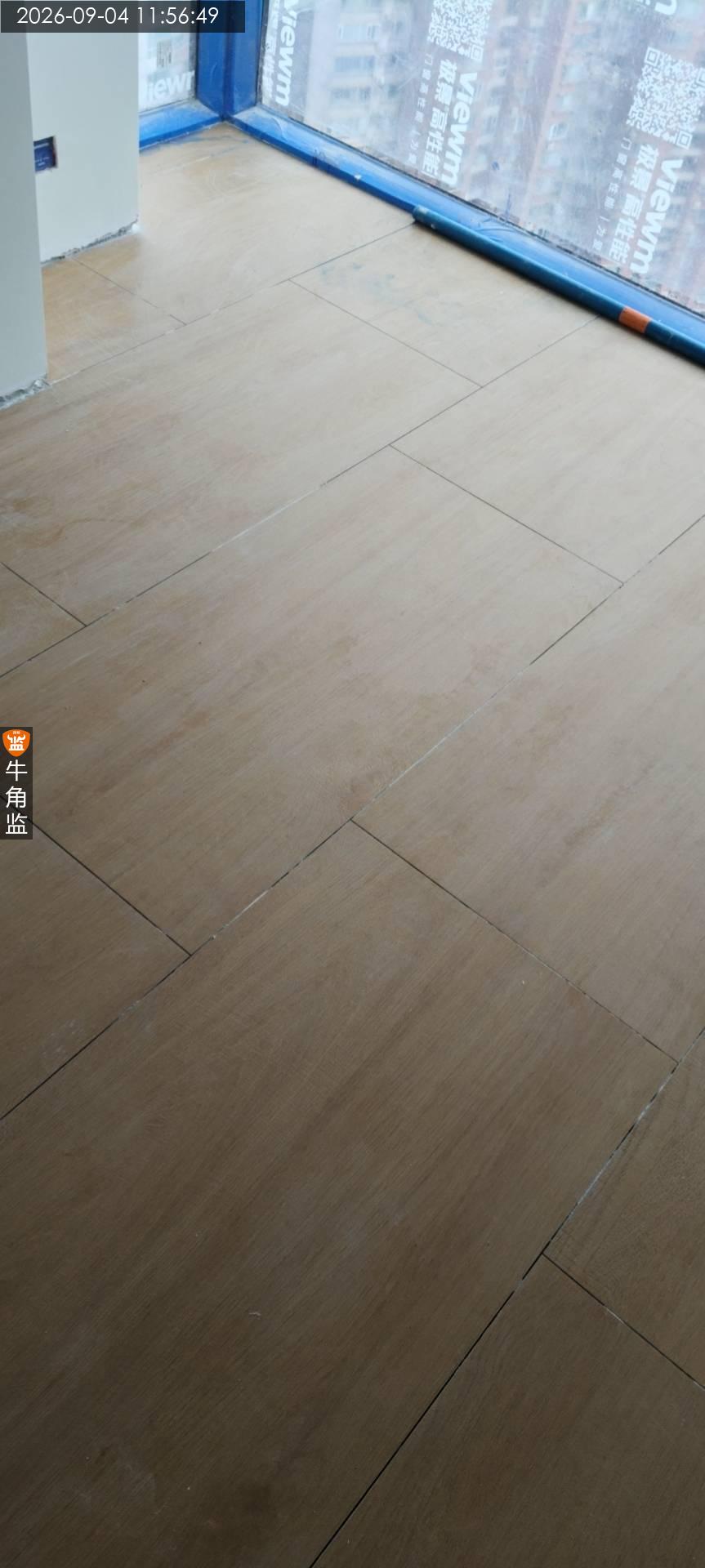

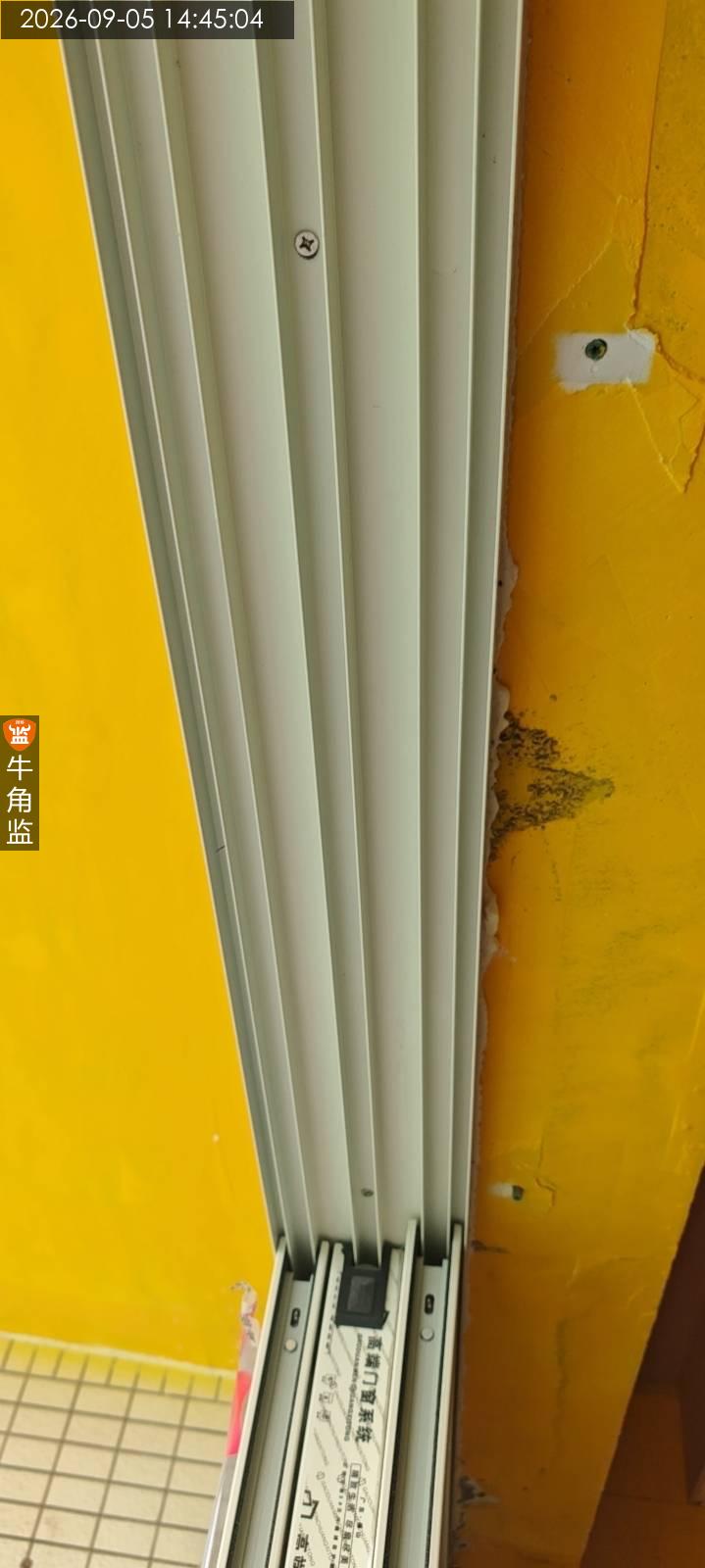

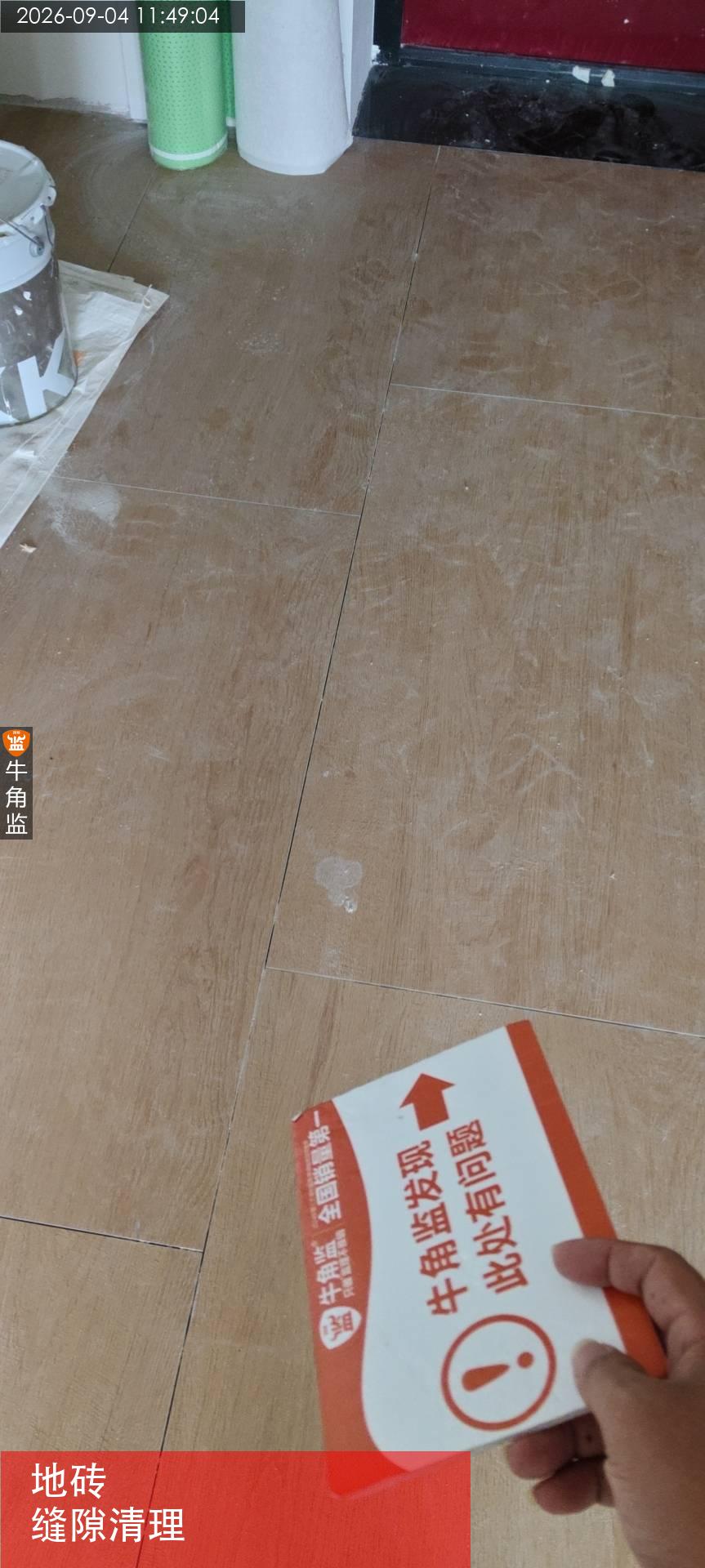

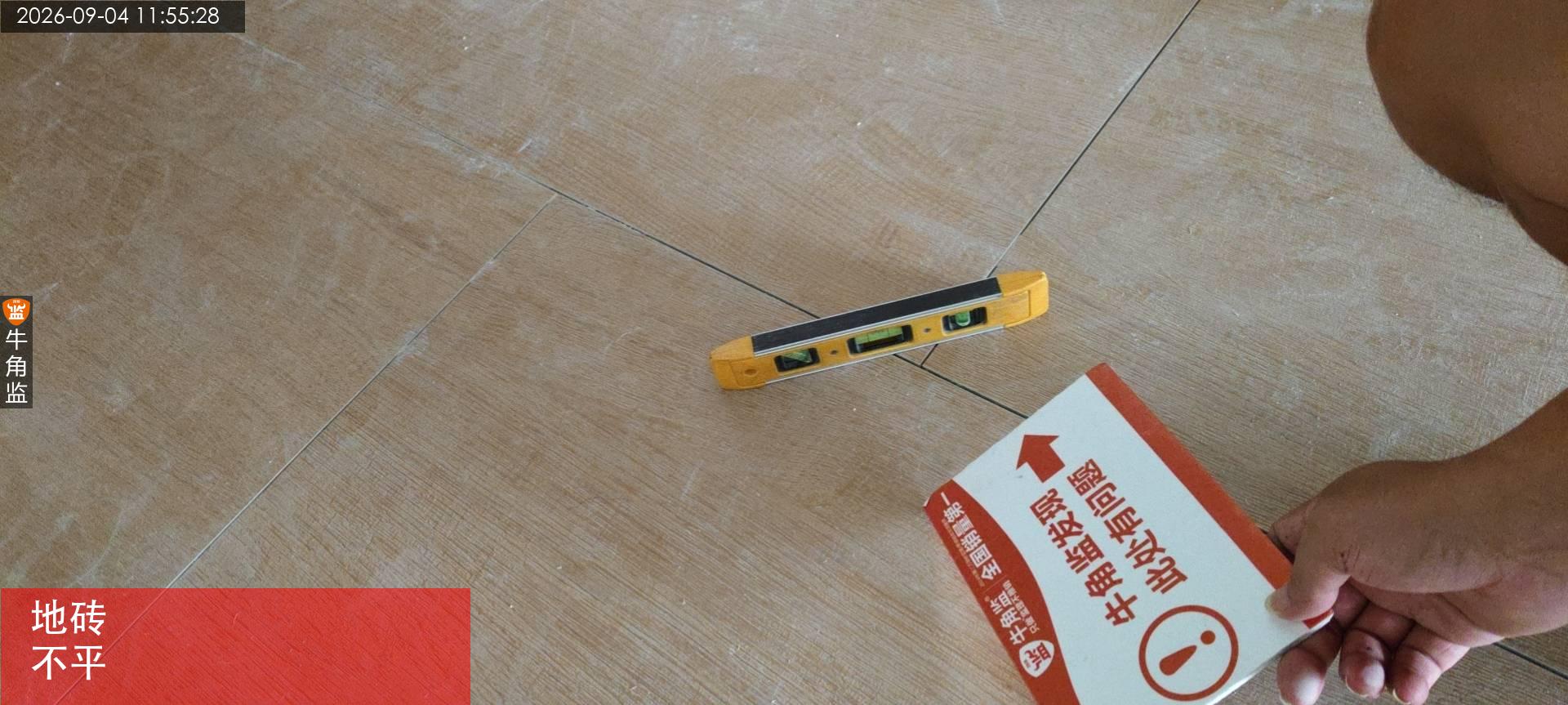

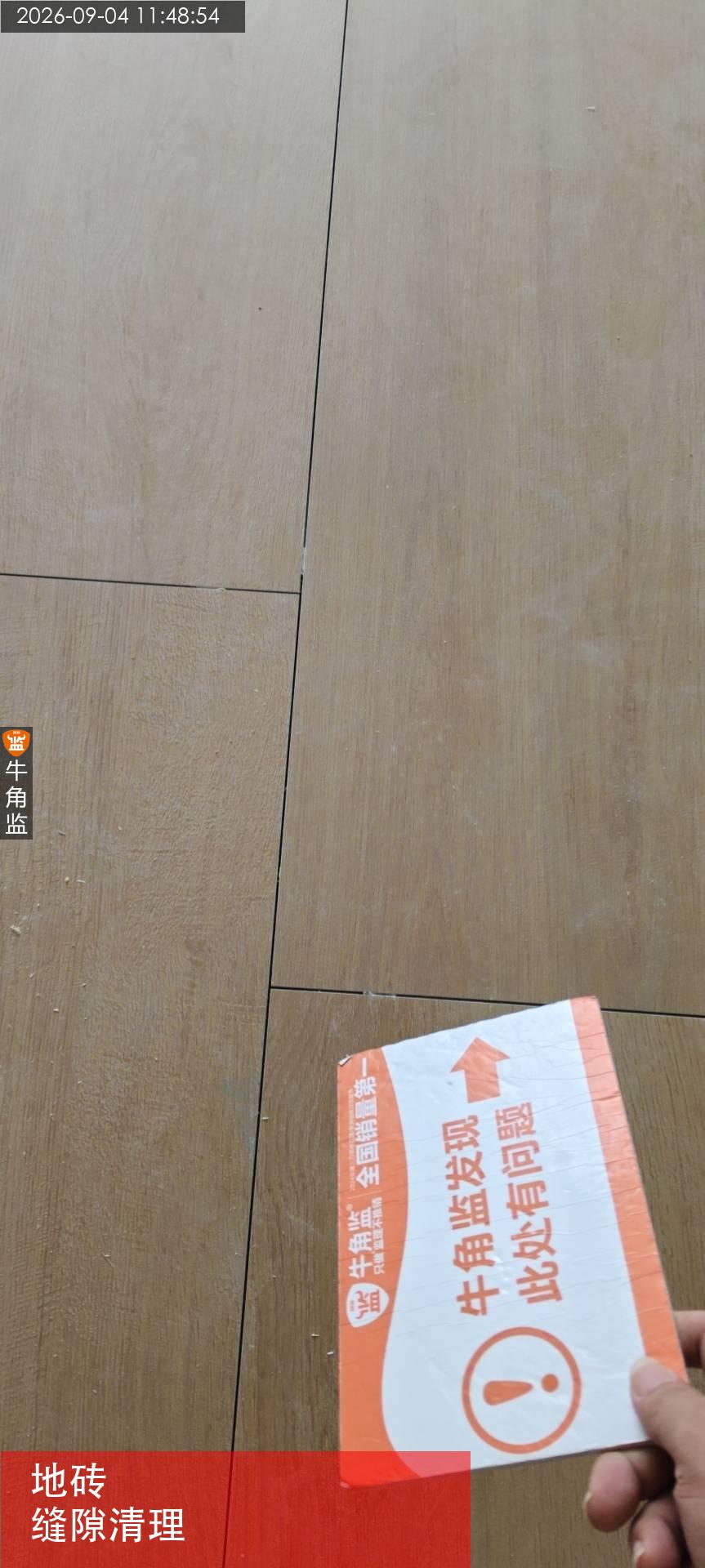

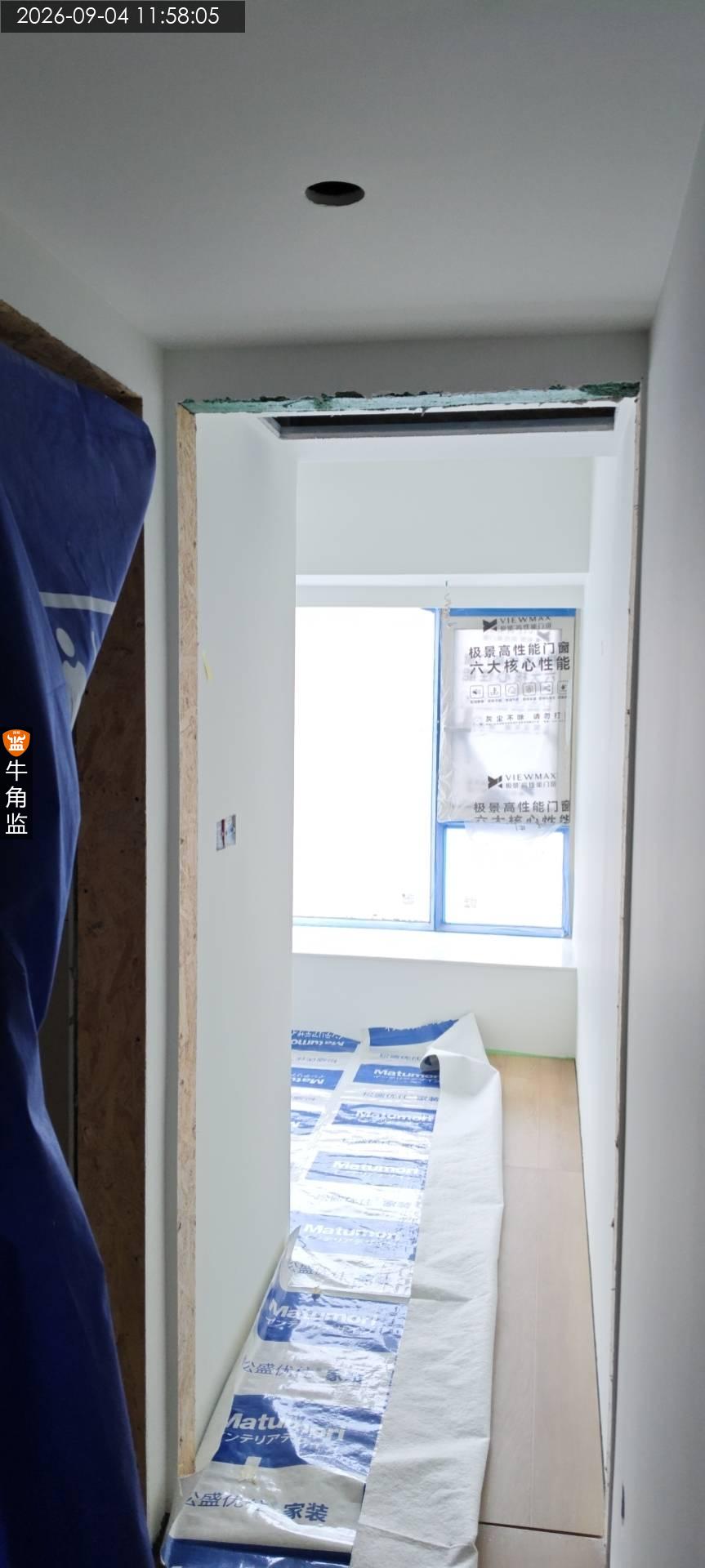

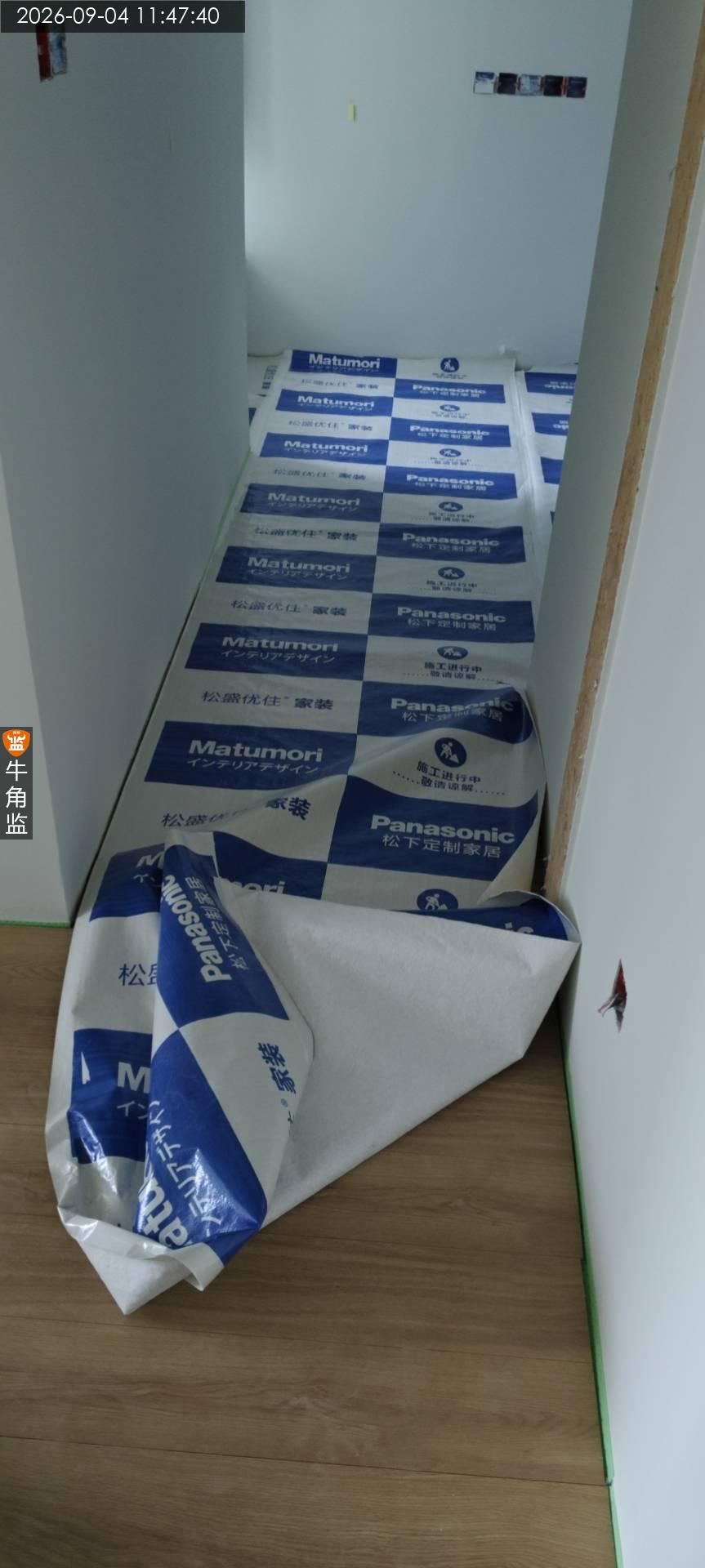

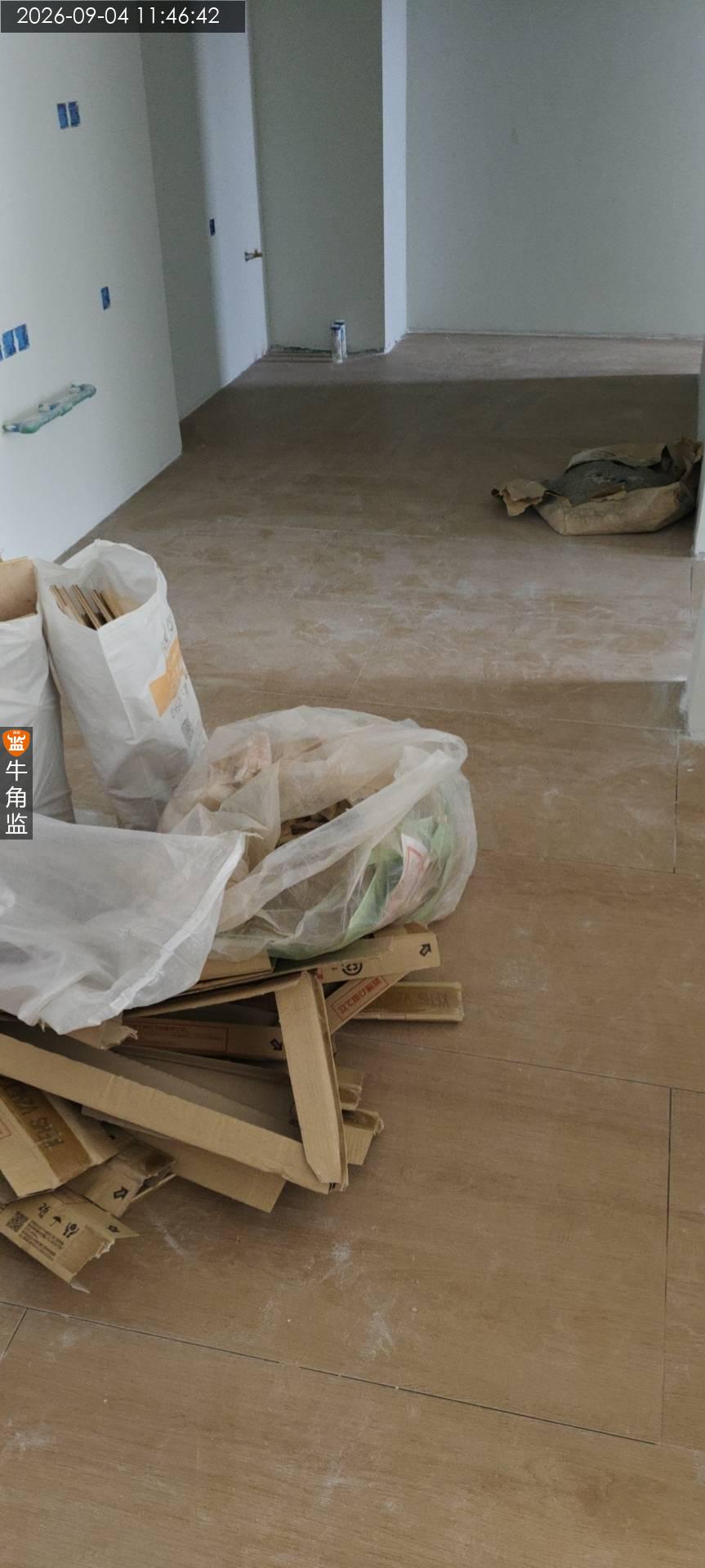

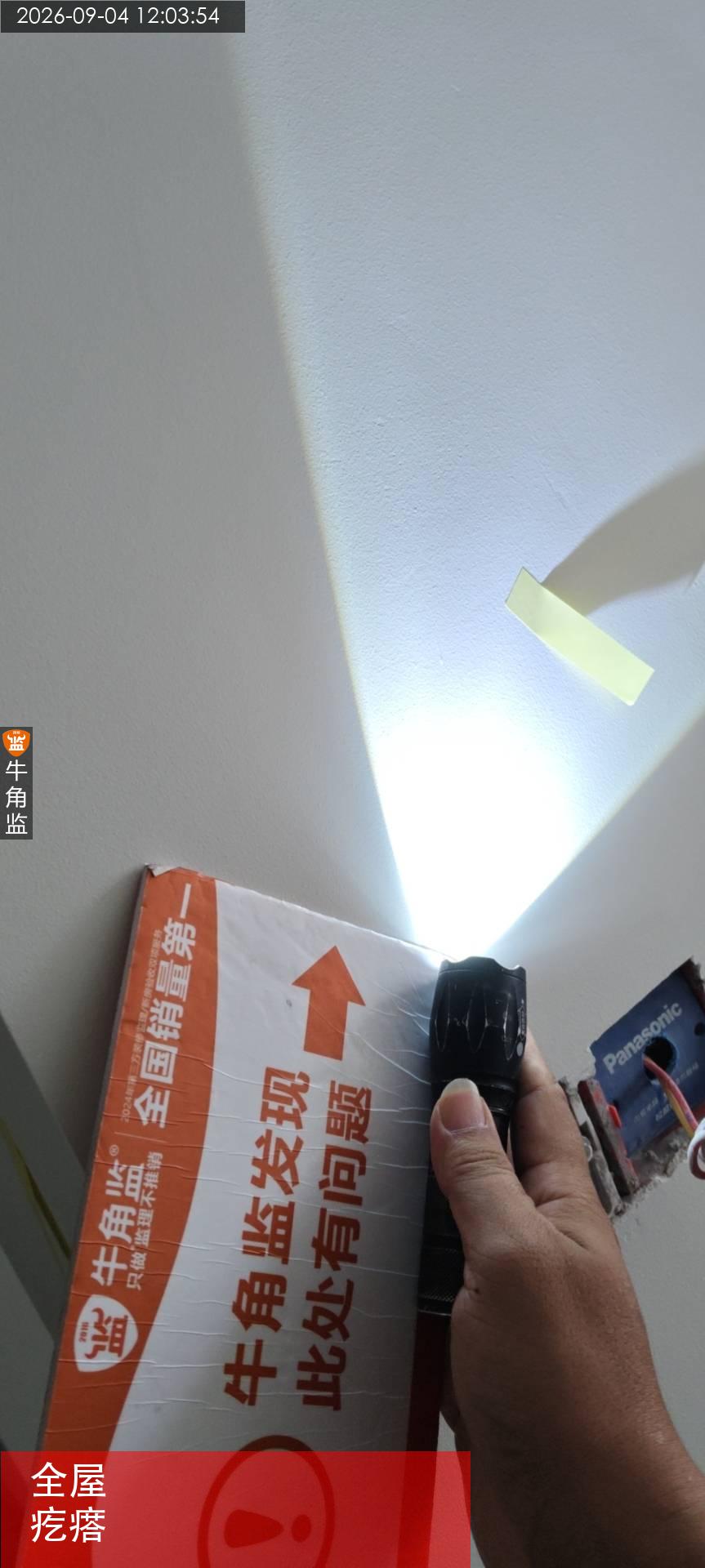

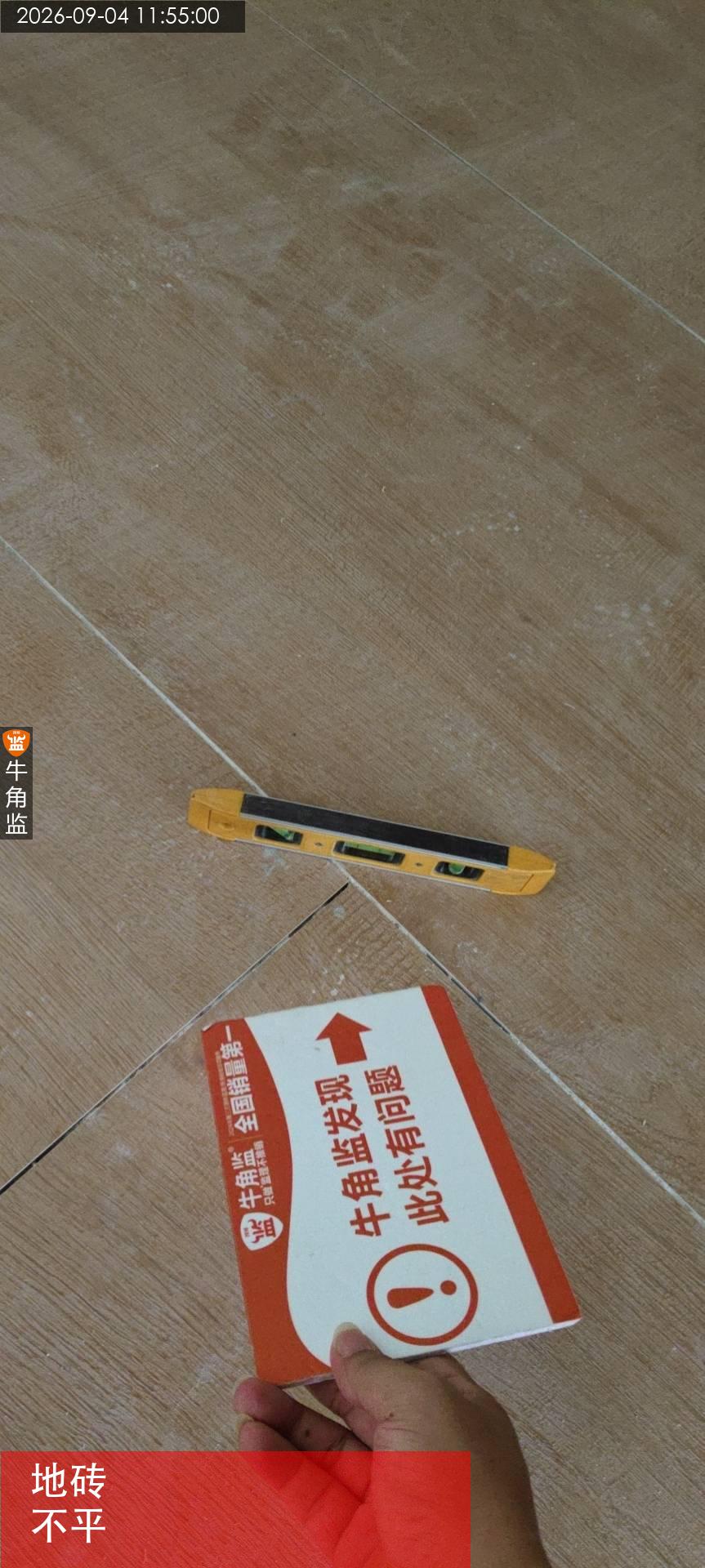

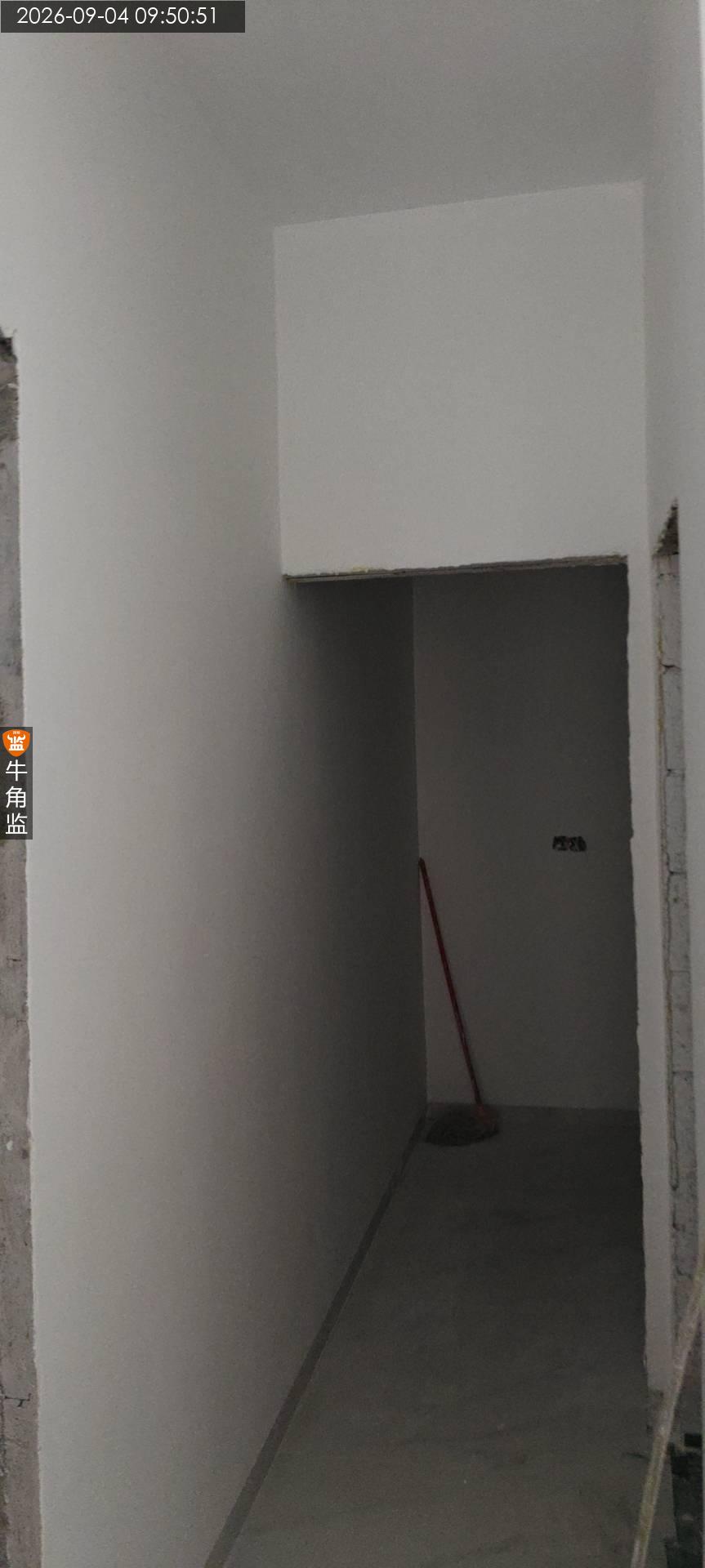

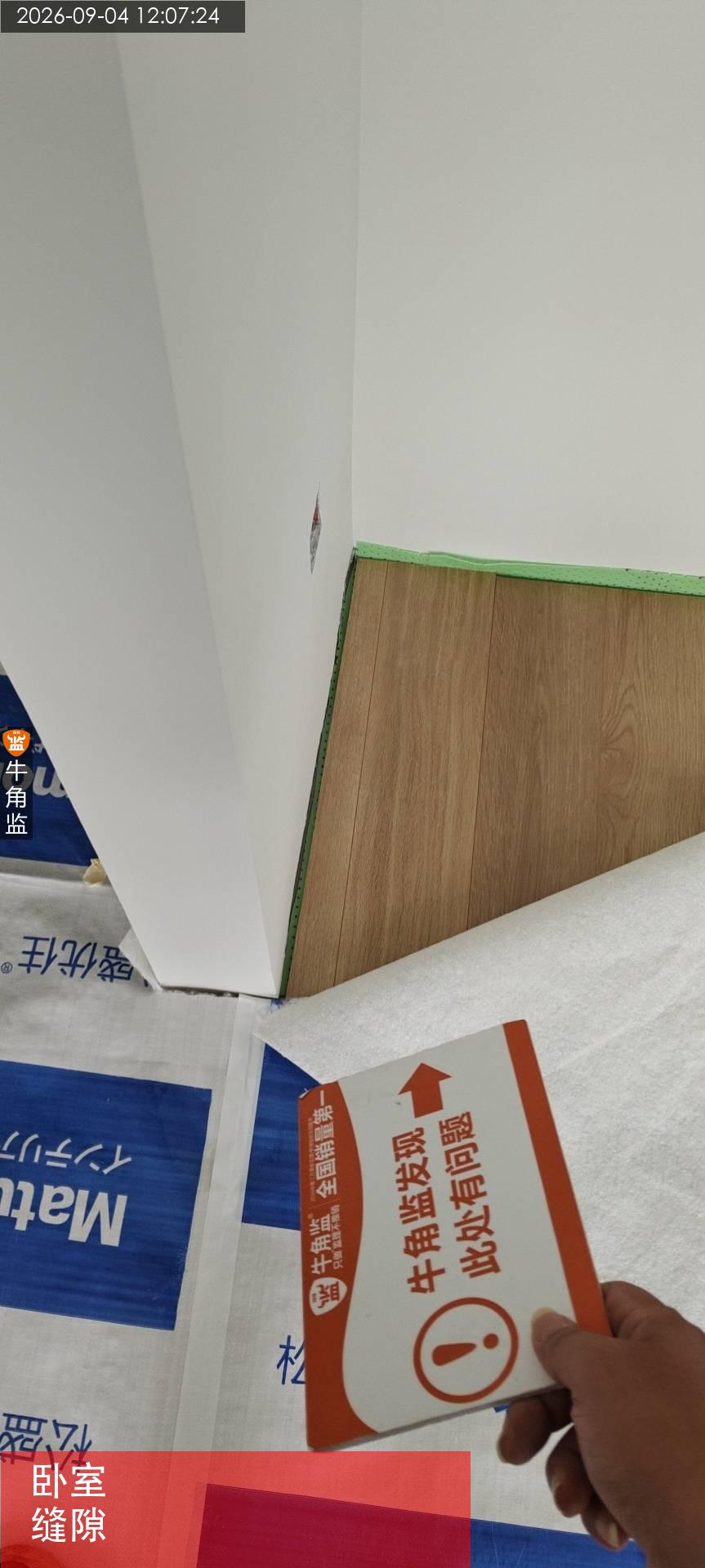

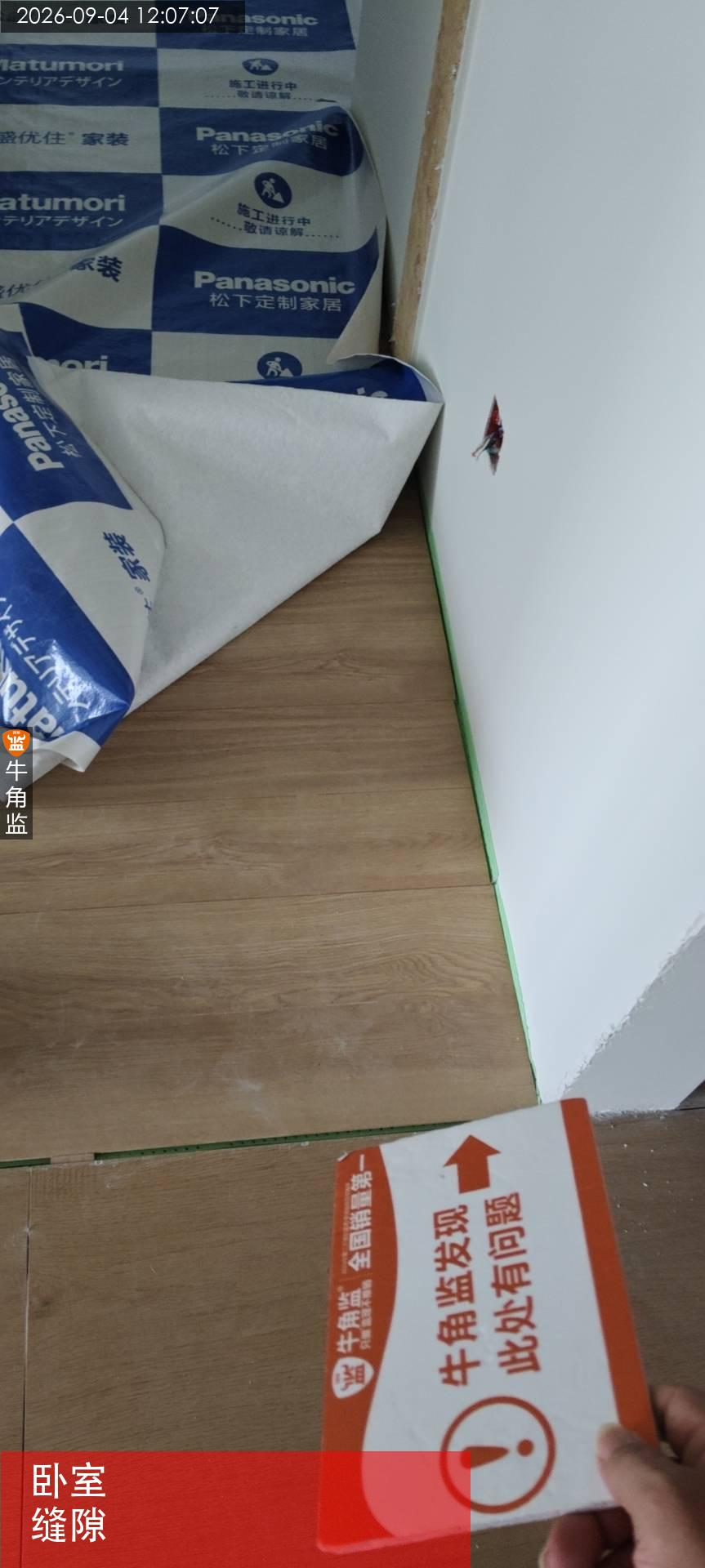

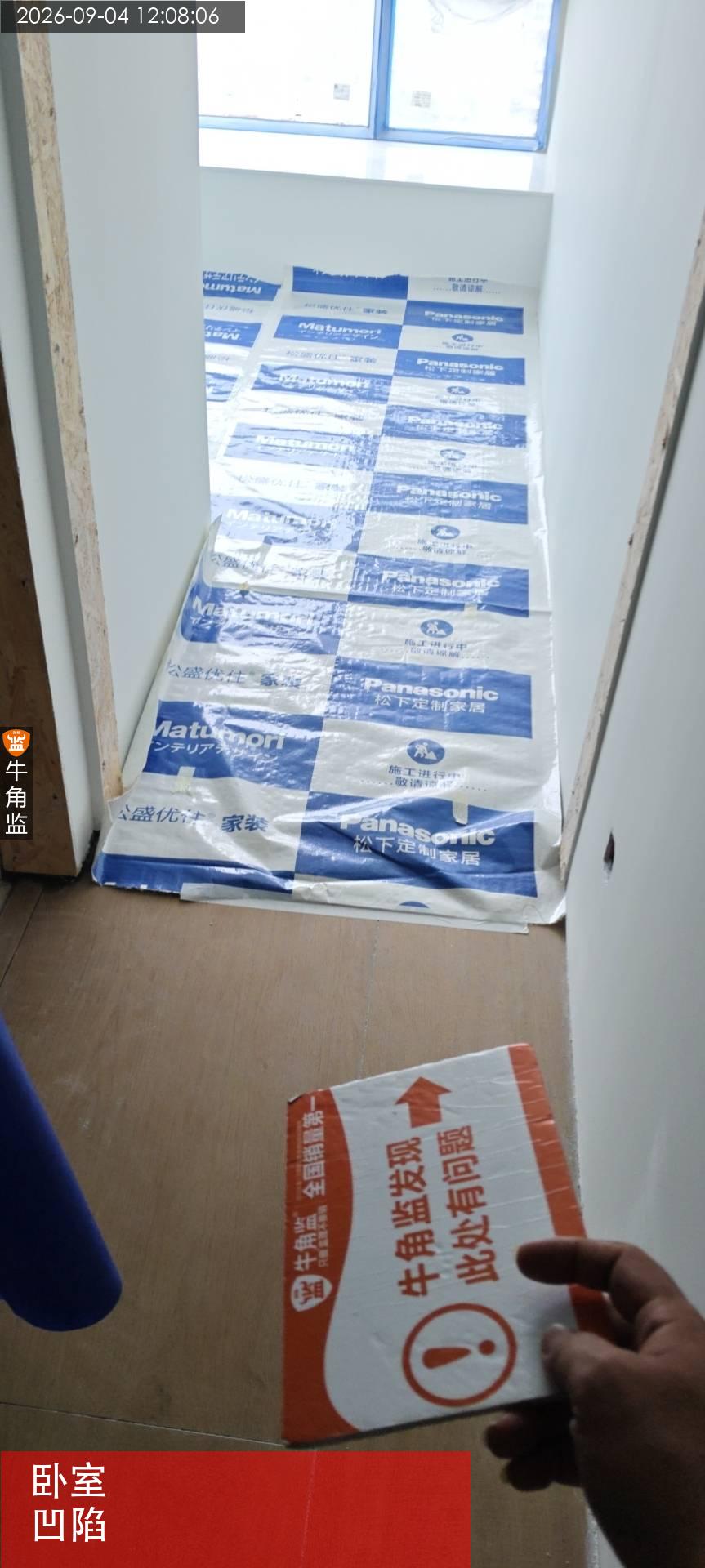

本次油漆、地砖、木地板收边收口检查情况如下: 一、往期隐患未整改 二、现场无人施工 三、本次使用空鼓锤、手电筒、水平仪 四、本次油漆、地砖、木地板收边收口检查报告总结: 1、全屋油漆墙面油漆有疙瘩、流坠问题! ;整改建议:需要重新打磨后刷漆修复! 2、厨房烟道垂直度存在误差! ;整改建议:需要重新补腻子后重新打磨刷漆修复! 3、全屋地砖缝隙清理不干净! ;整改建议:需要清理干净方可美缝! 4、;整改建议: 5、全屋地砖铺贴部分相邻地砖高低差! ;整改建议:需要拆除重新铺贴! 6、主卧、次卧门口处木地板行走时有明显凹陷;整改建议:需要商家上门重新调整! 7、卧室木地板与墙面缝隙较大! ;整改建议:需要通知商家上门调整! 后期施工建议: 1、安装前清理底盒内的灰尘和杂物,保证安装牢固。 2、电线连接要牢固,不能有松动或虚接的情况,按照正确的接线方式进行操作。 3、安装时将螺丝紧固到位,防止插座开关松动。 4、多联开关:安装多联开关时要注意线路连接的正确性,确保开关控制对应灯具。 5、注意不要过多通风。

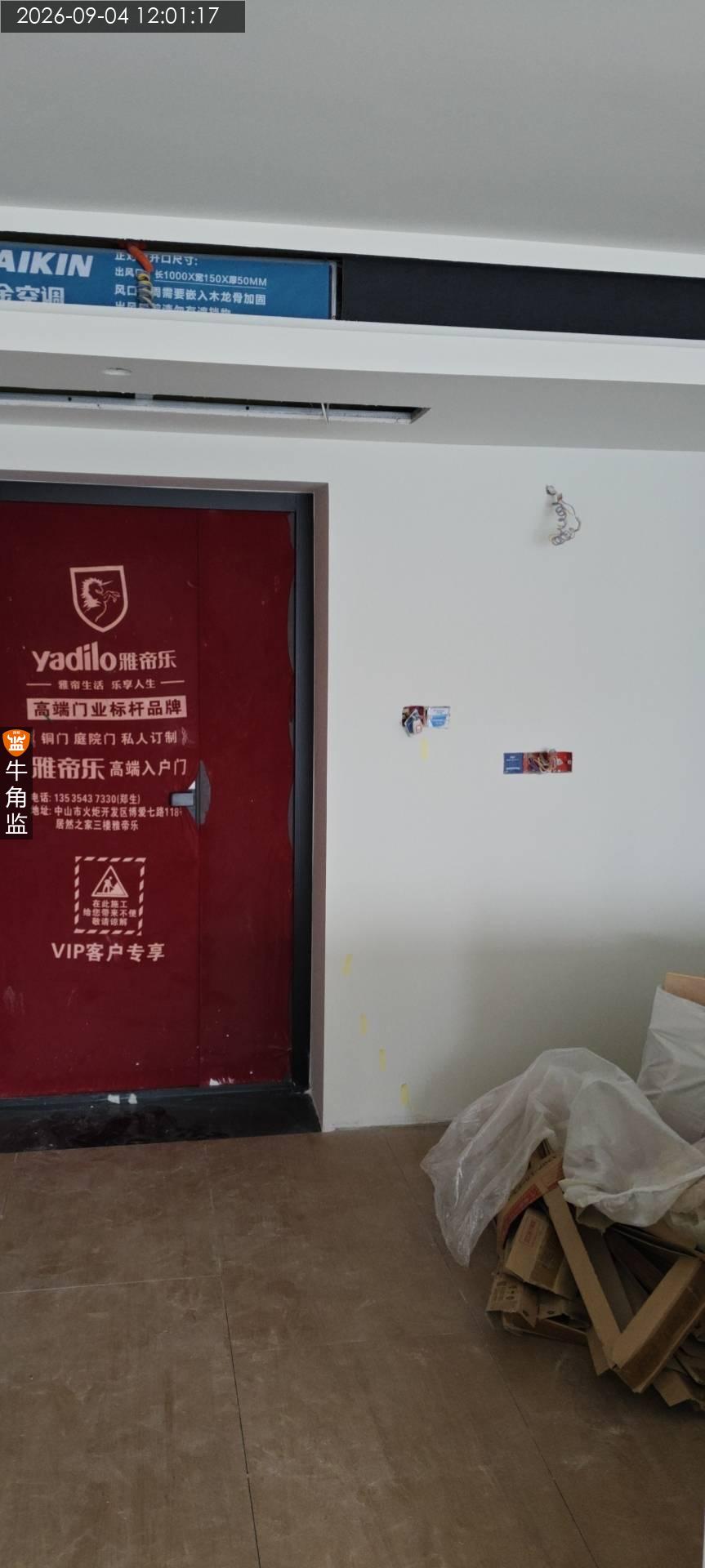

2026-09-04
海珠区草********0471
设 计 师:未知
施工队长:黄工
工地面积:120.00㎡
装修总价:0.00
本次评价:D
本次评语:

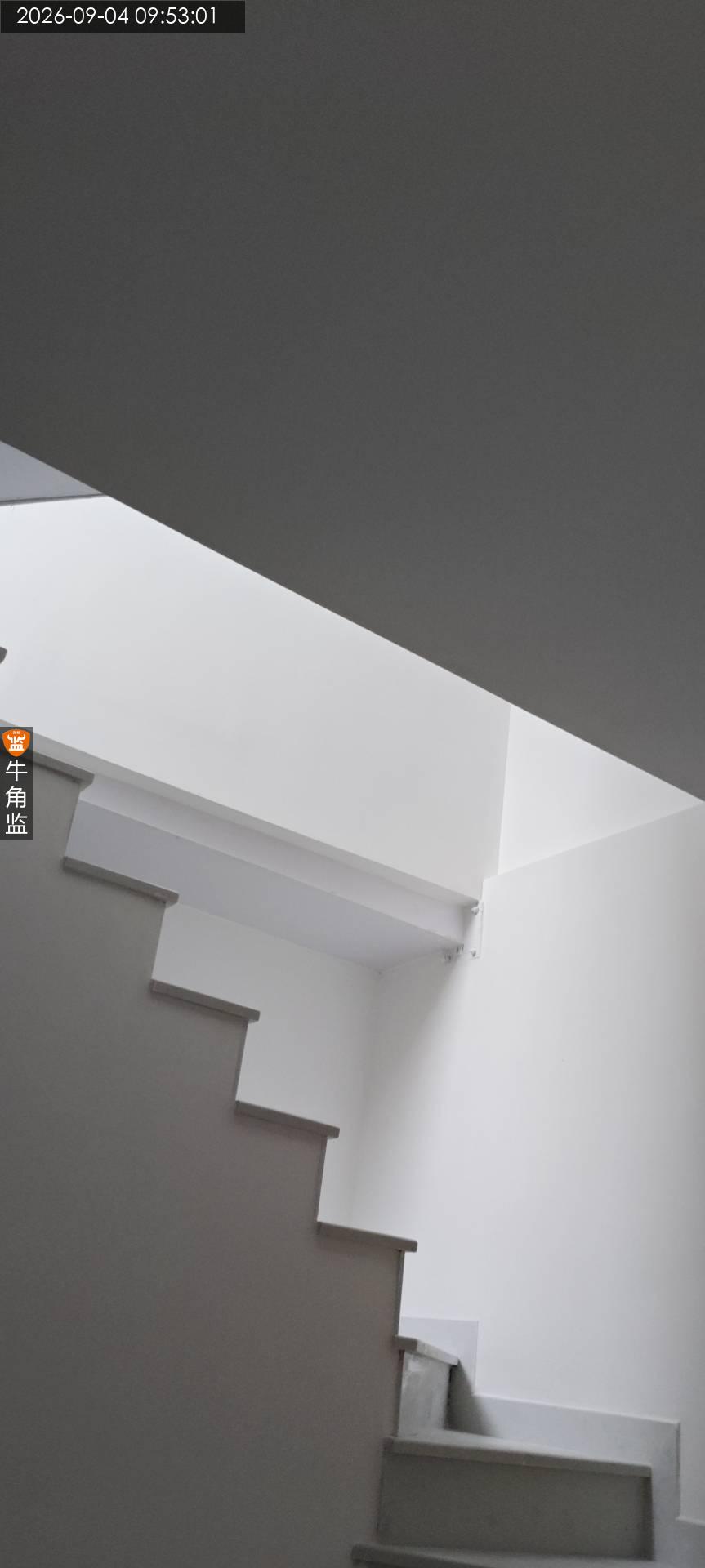

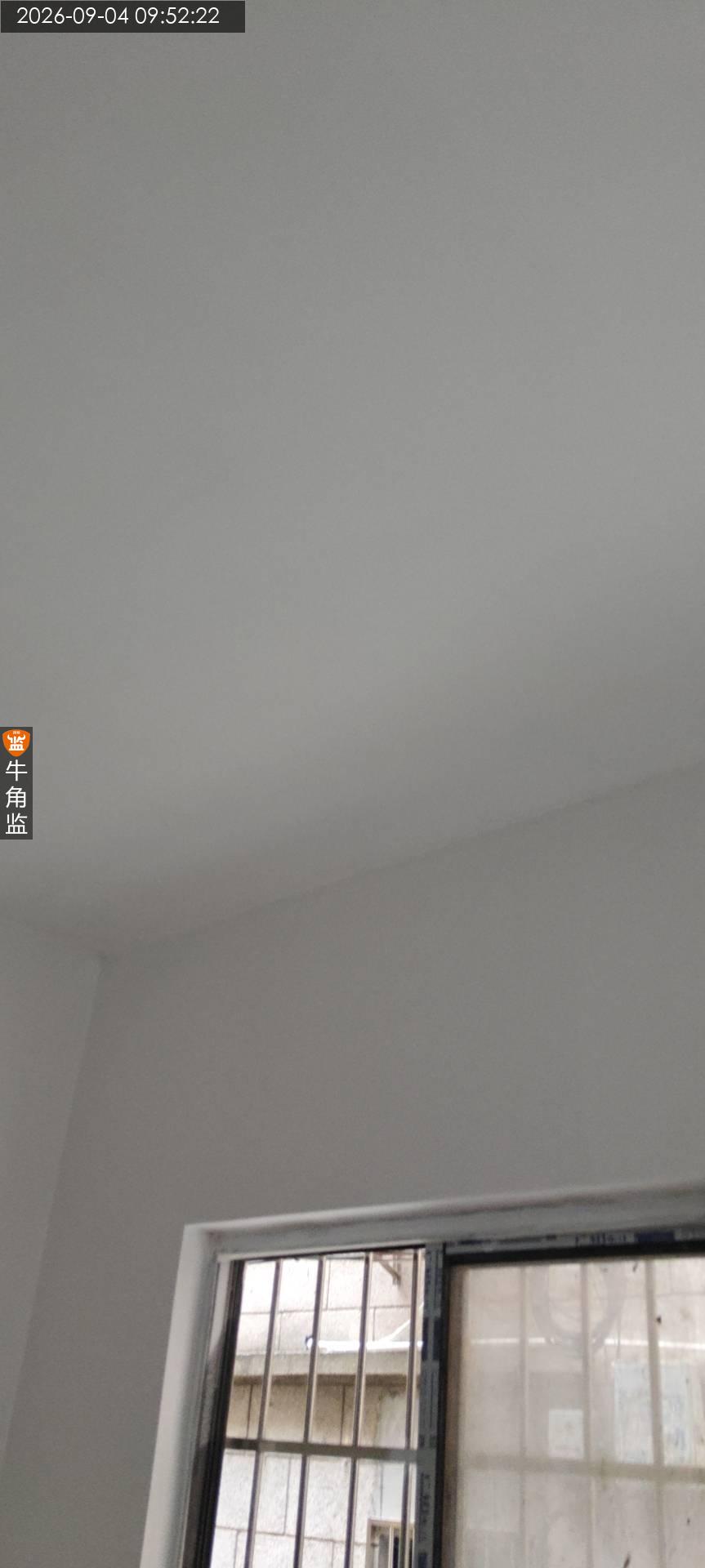

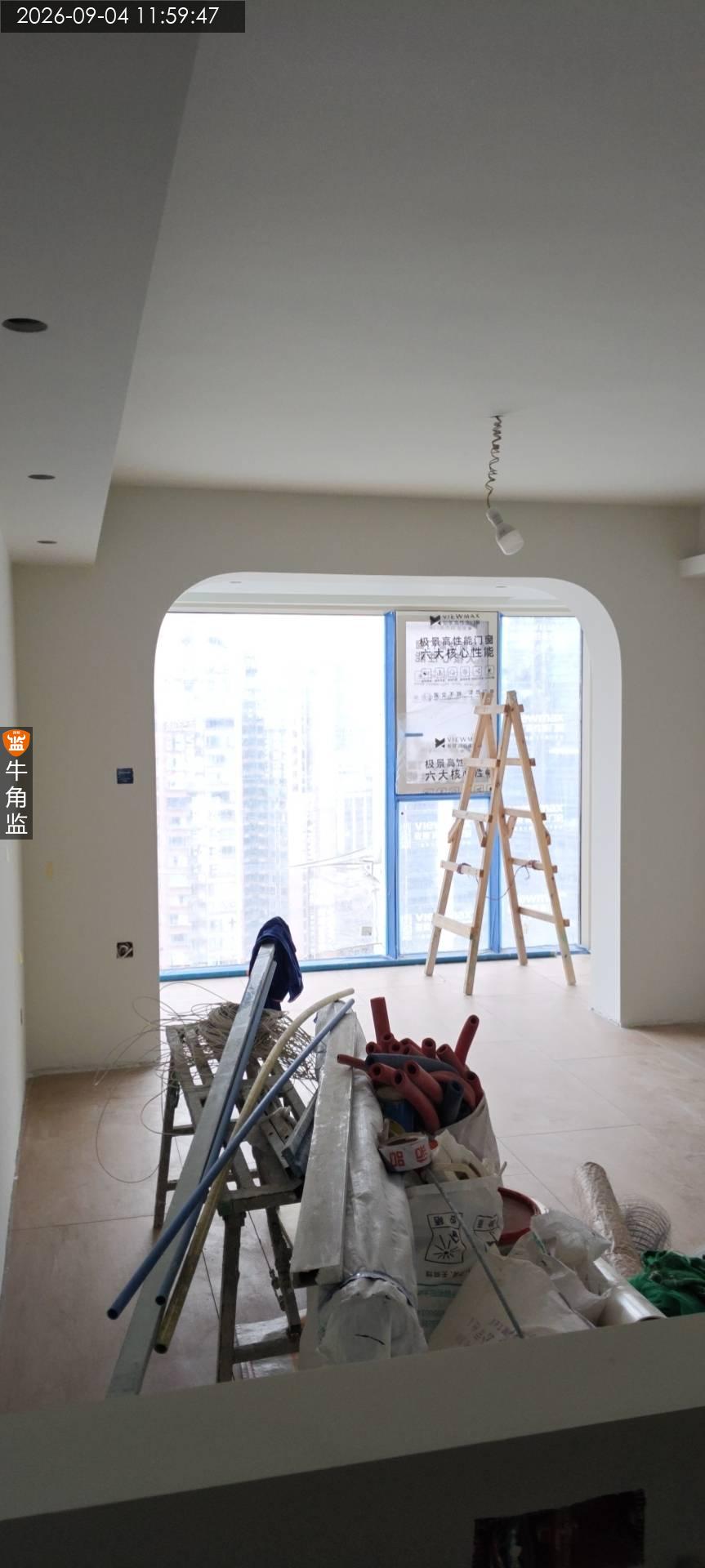

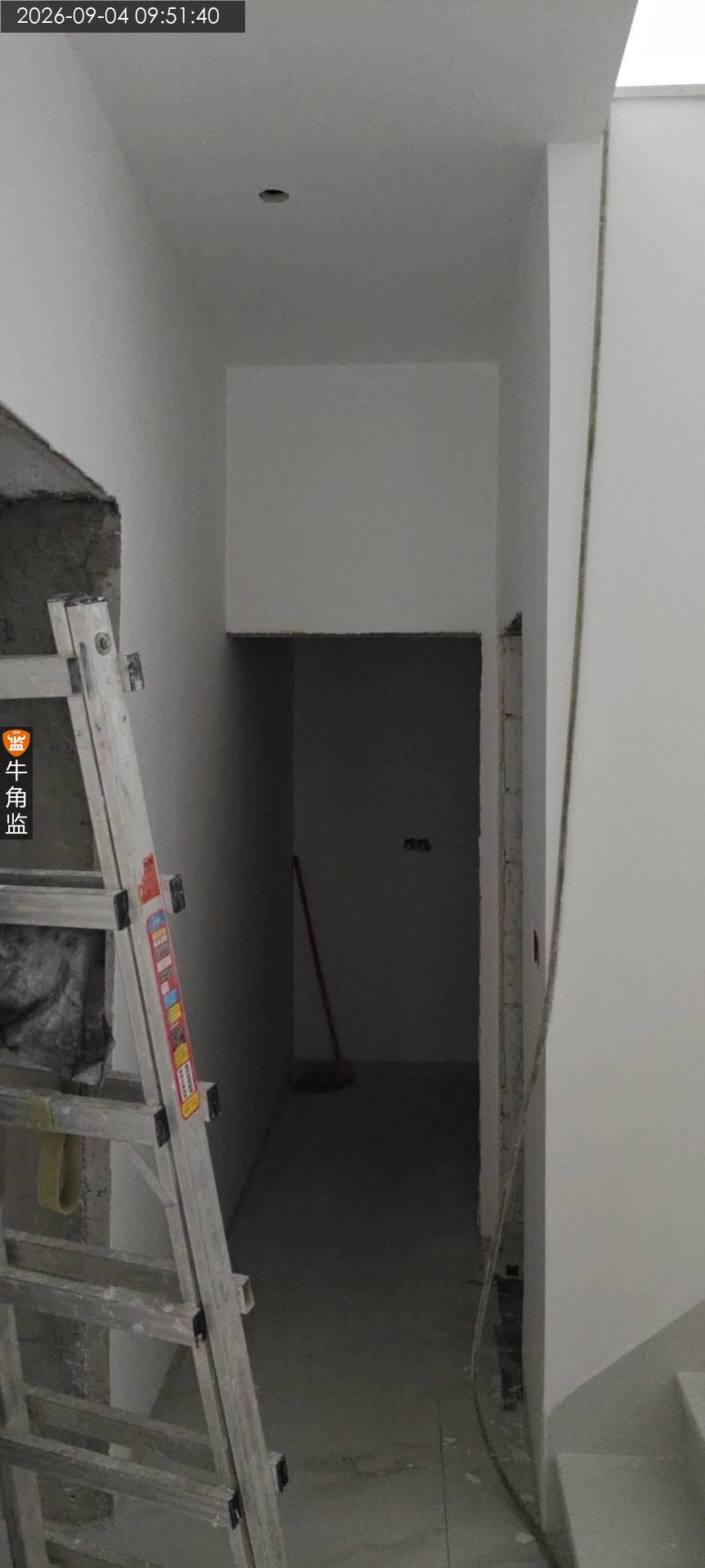

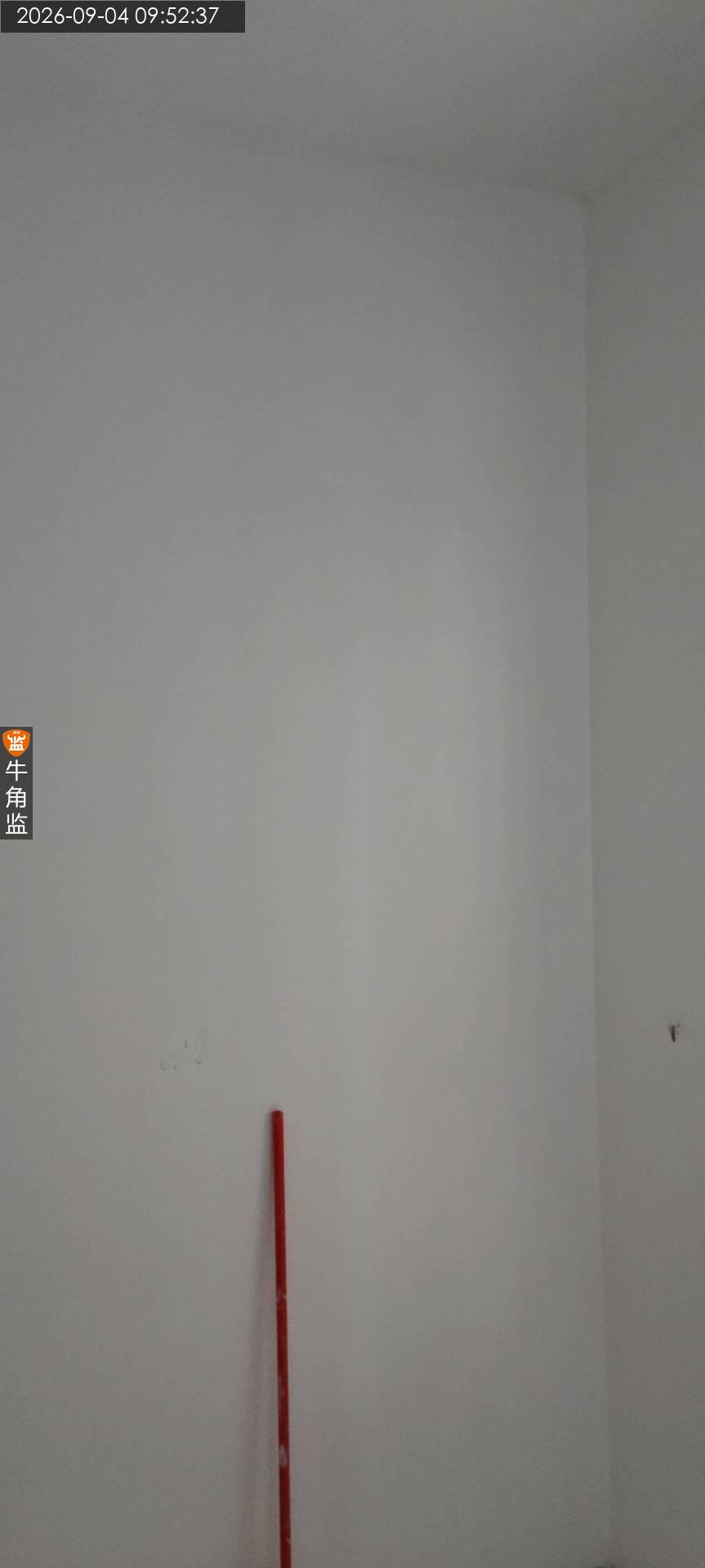

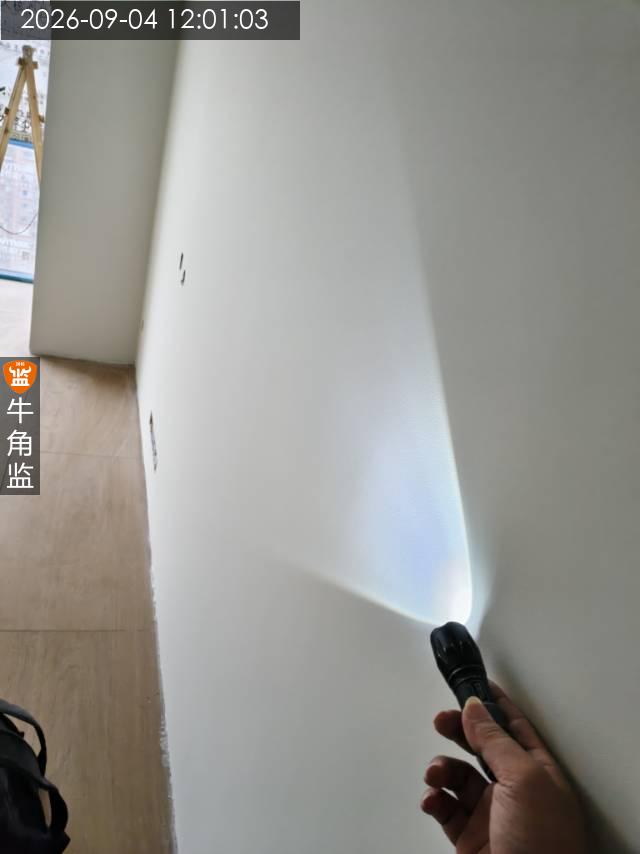

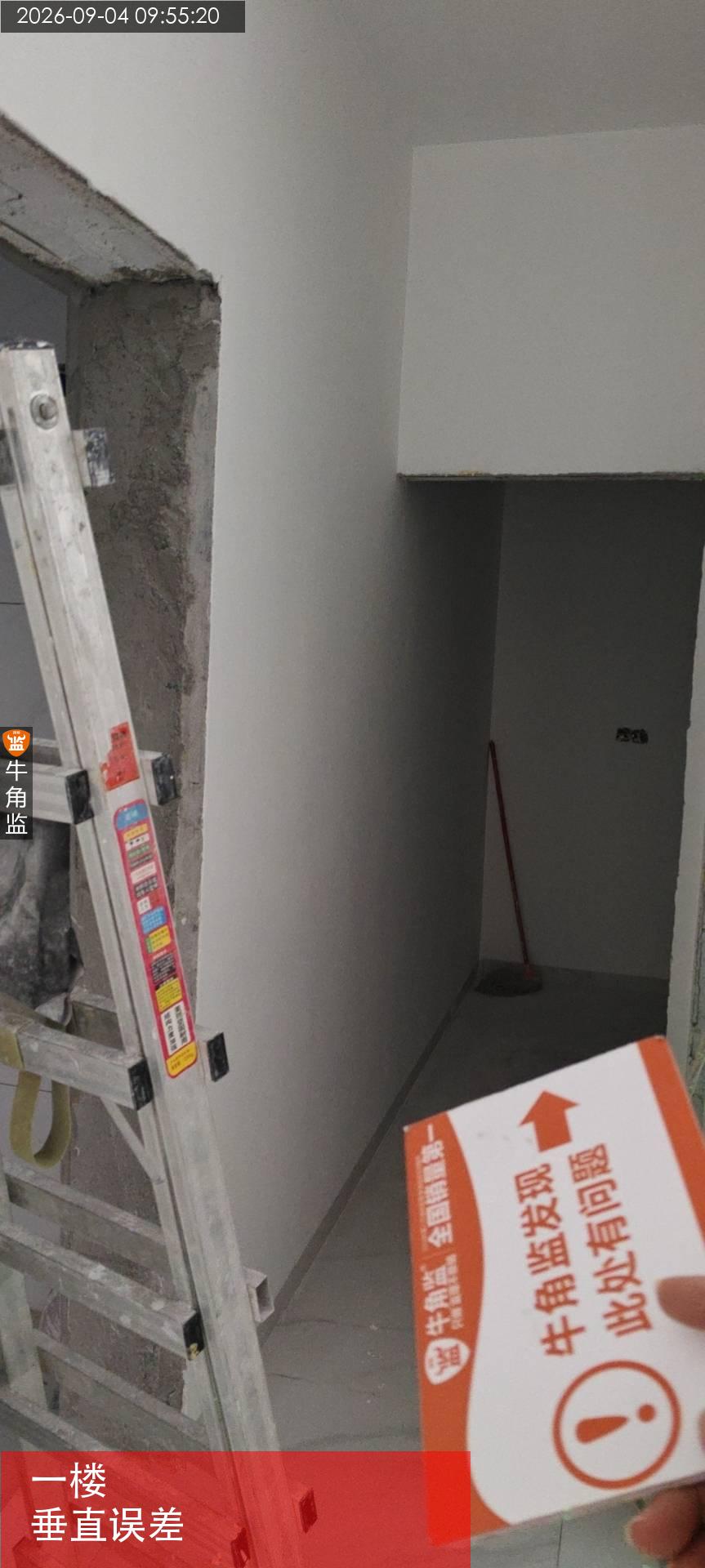

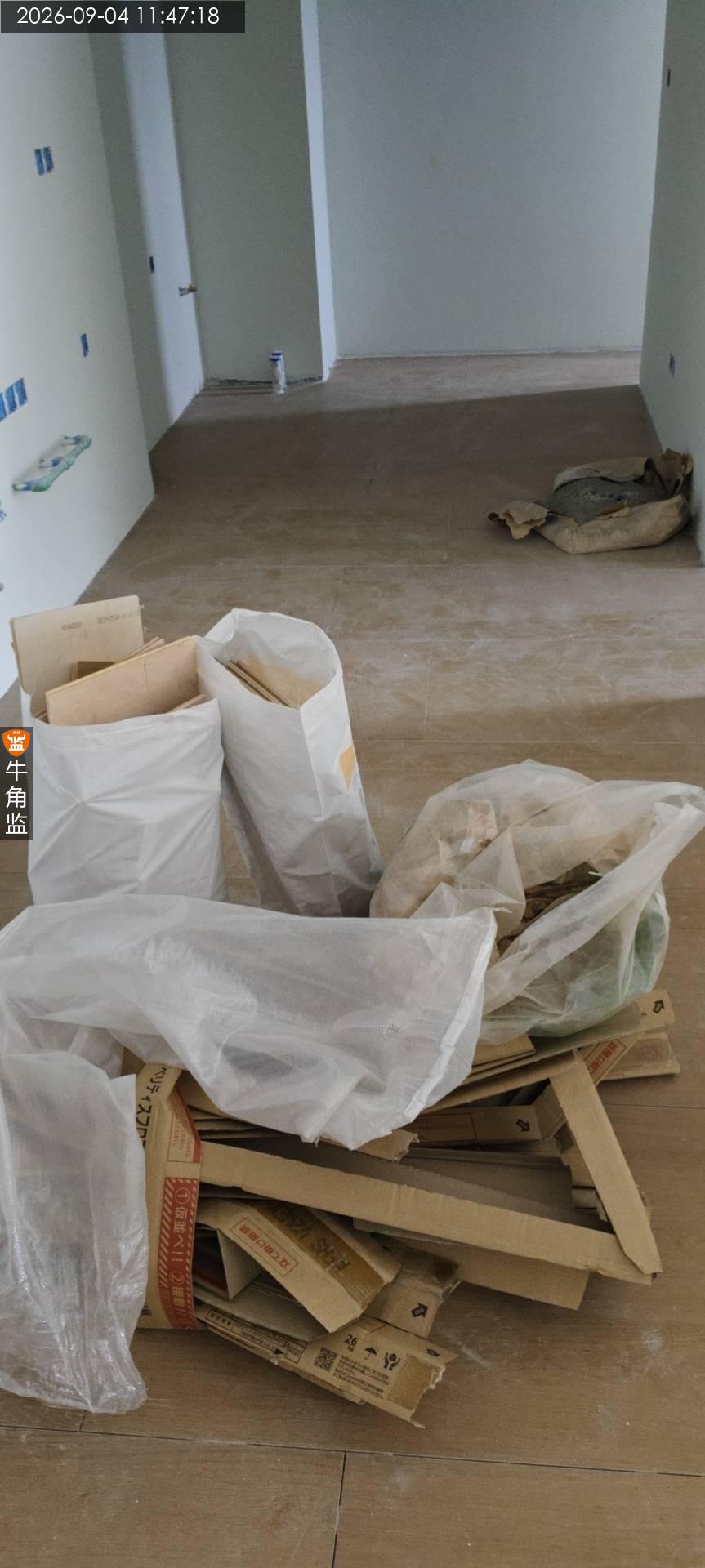

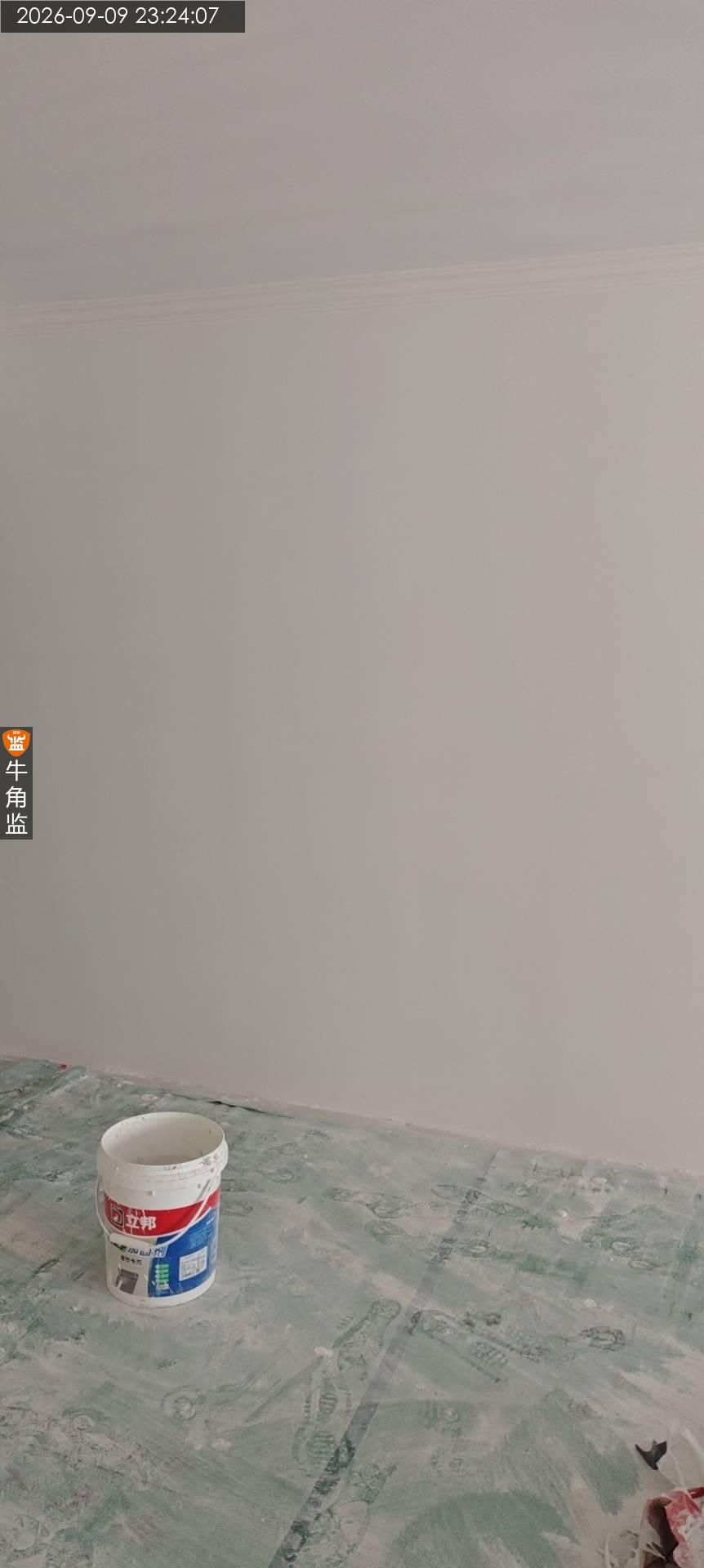

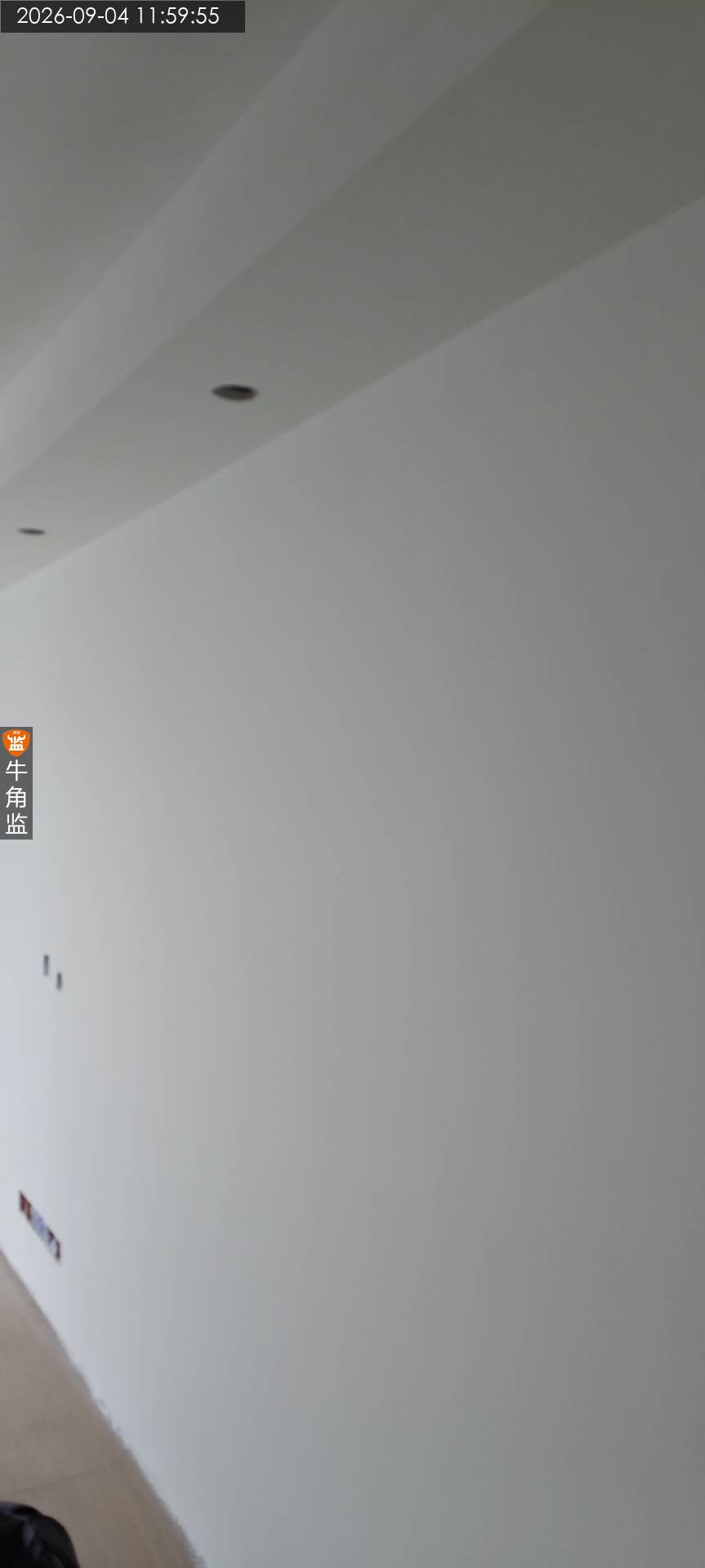

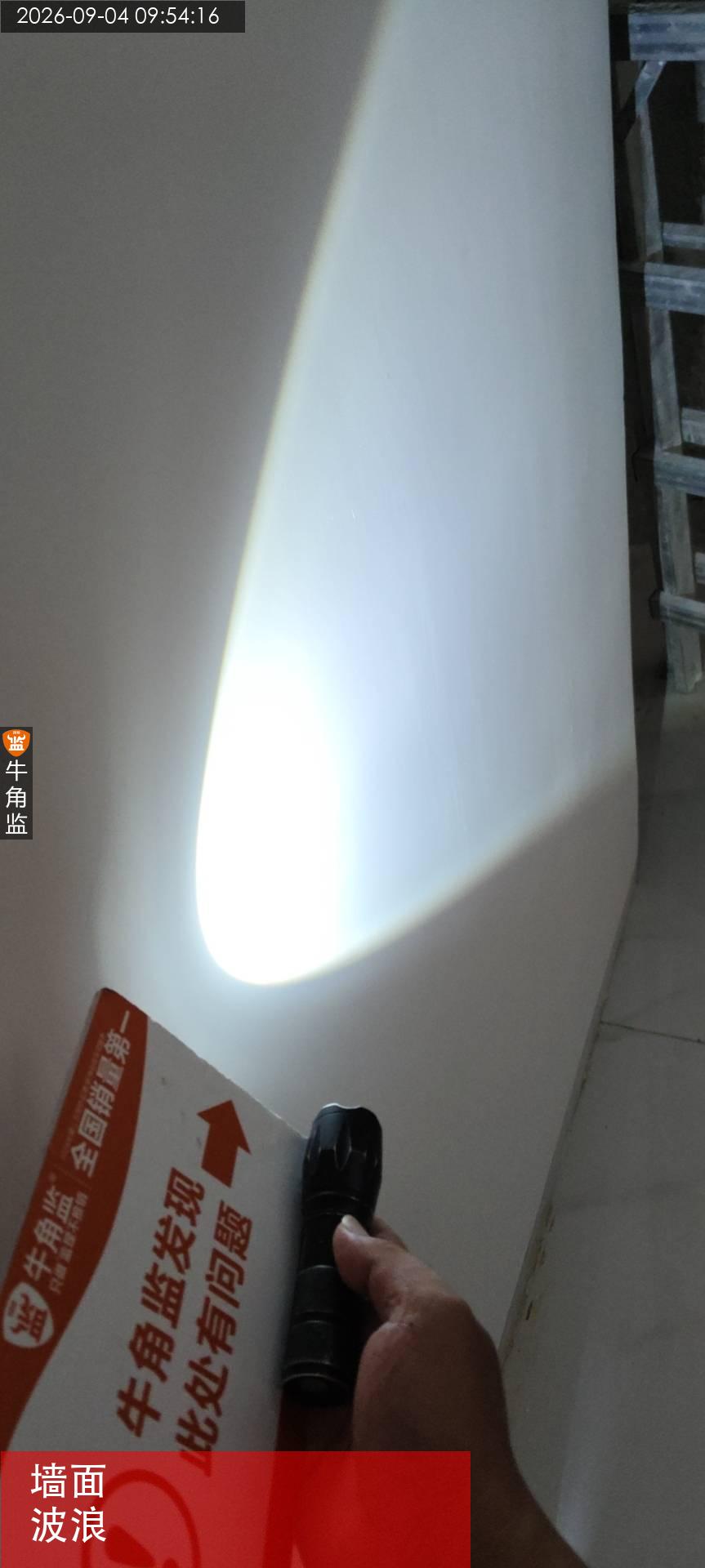

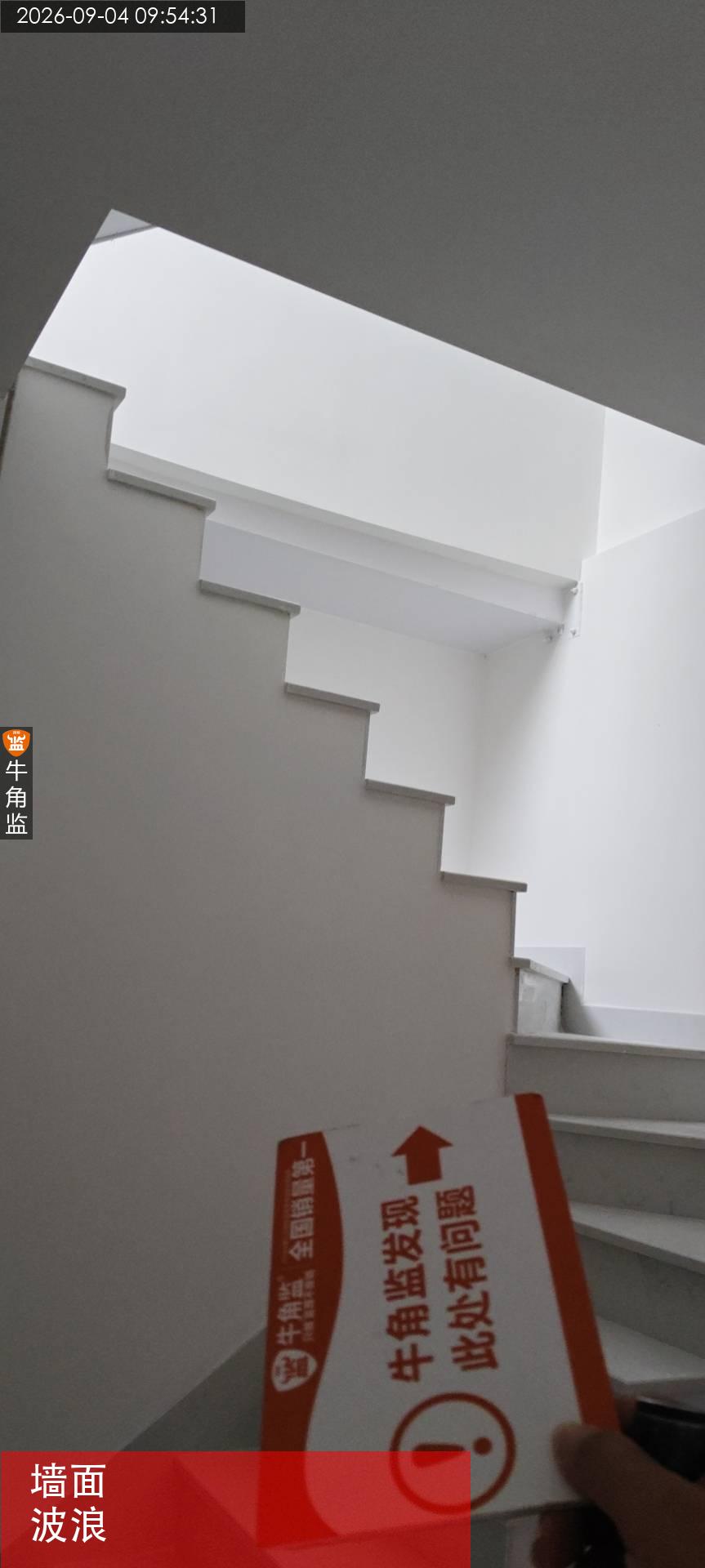

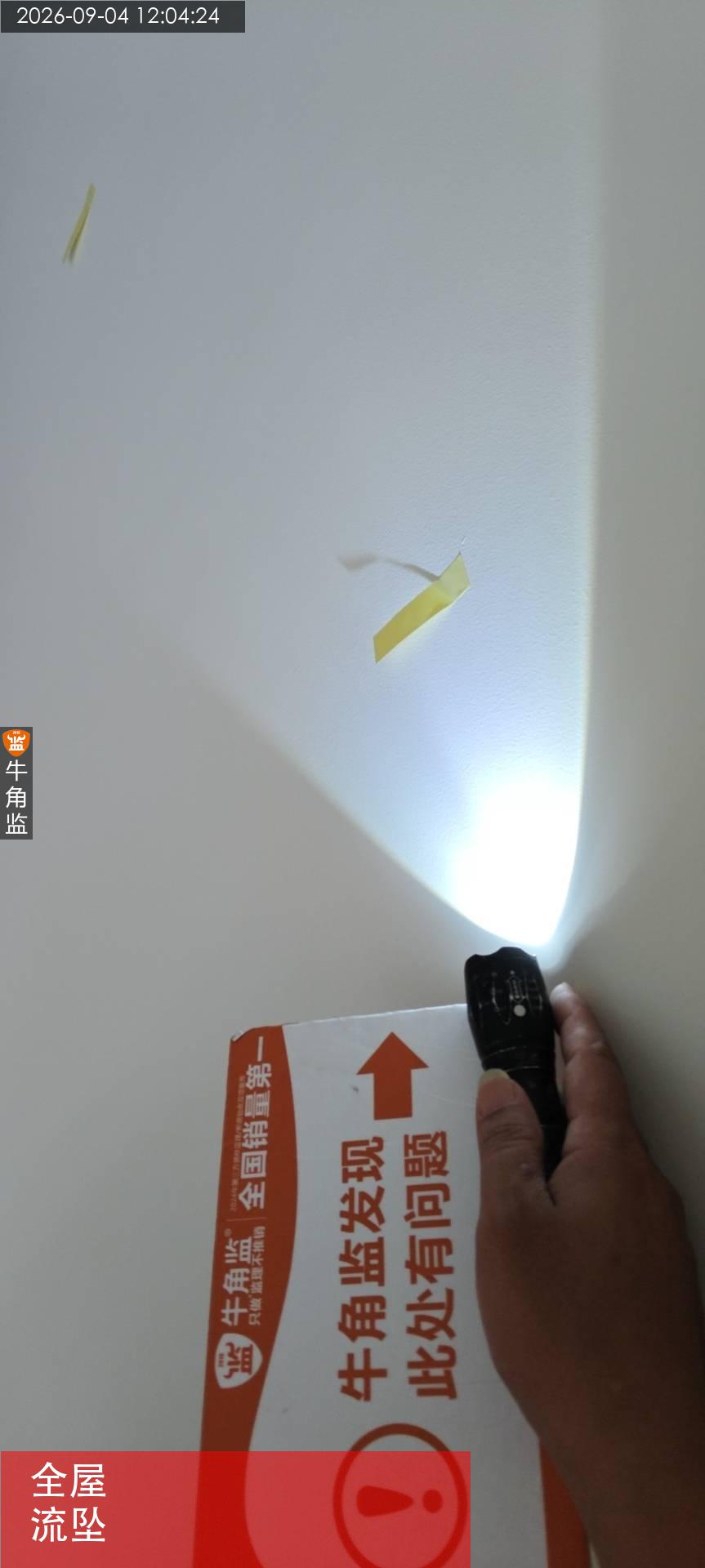

本次油漆收边收口检查情况如下: 一、往期隐患未整改 二、现场无人施工 三、本次检查使用水平仪、手电筒 四、本次油漆收边收口检查报告总结: 1、全屋墙面局部有明显波浪状起伏;整改建议:需要重新打磨后刷漆修复 2、全屋部分阴阳角垂直度存在误差;整改建议:需要补腻子后重新打磨刷漆修复 3、现场已和施工方结算 后期施工建议: 1、安装前清理底盒内的灰尘和杂物,保证安装牢固。 2、电线连接要牢固,不能有松动或虚接的情况,按照正确的接线方式进行操作。 3、安装时将螺丝紧固到位,防止插座开关松动。 4、多联开关:安装多联开关时要注意线路连接的正确性,确保开关控制对应灯具。 5、注意不要过多通风。
2026-09-04
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
