本次评语:

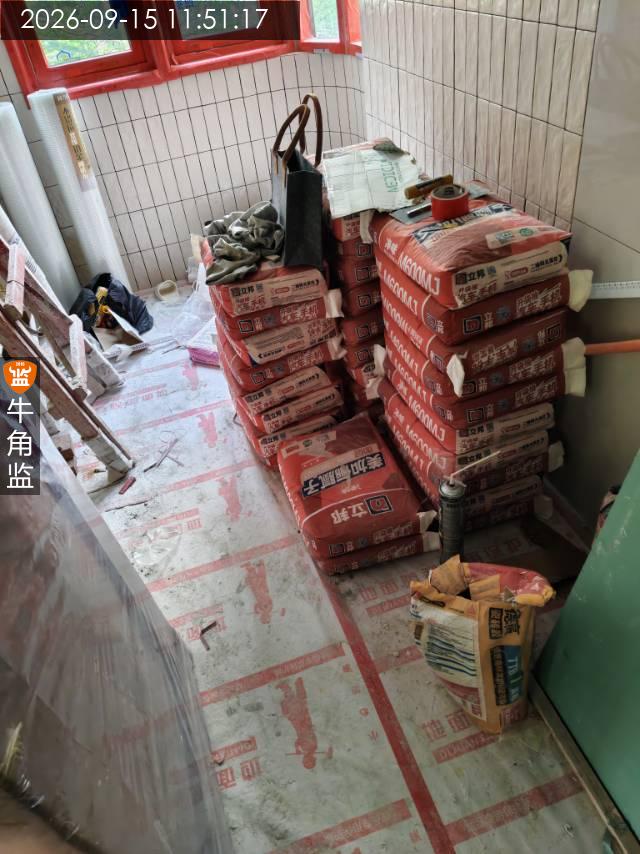

本次检查扇灰施工以及收边收口情况如下

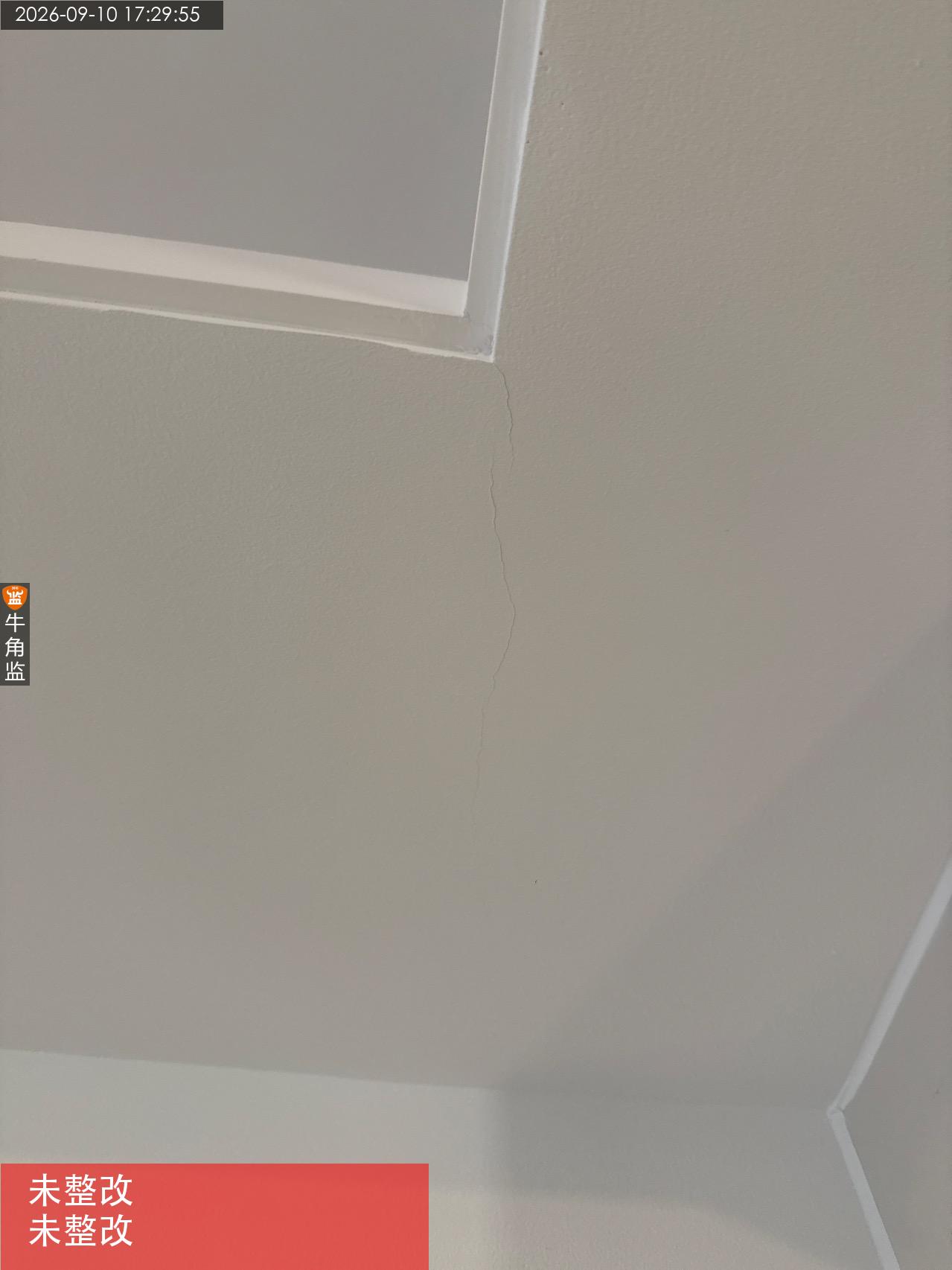

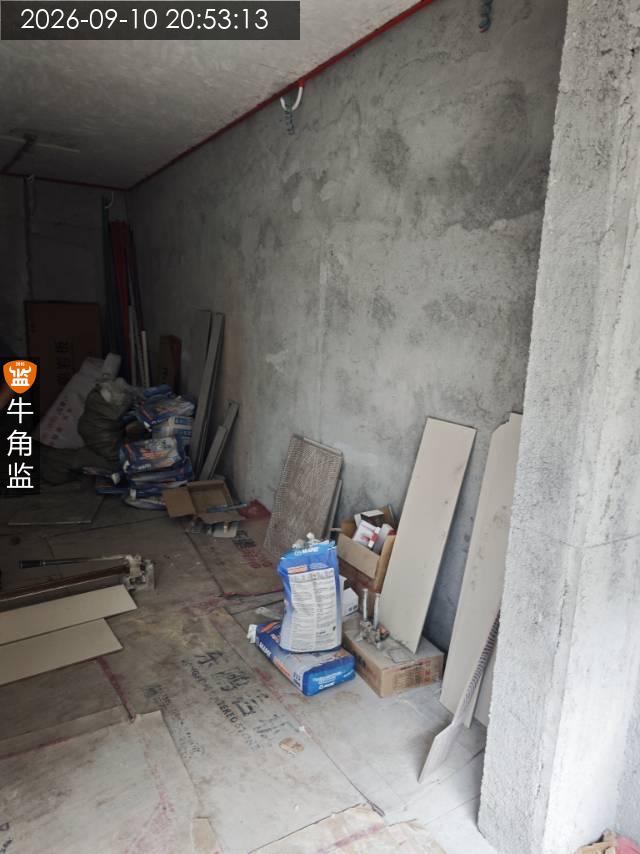

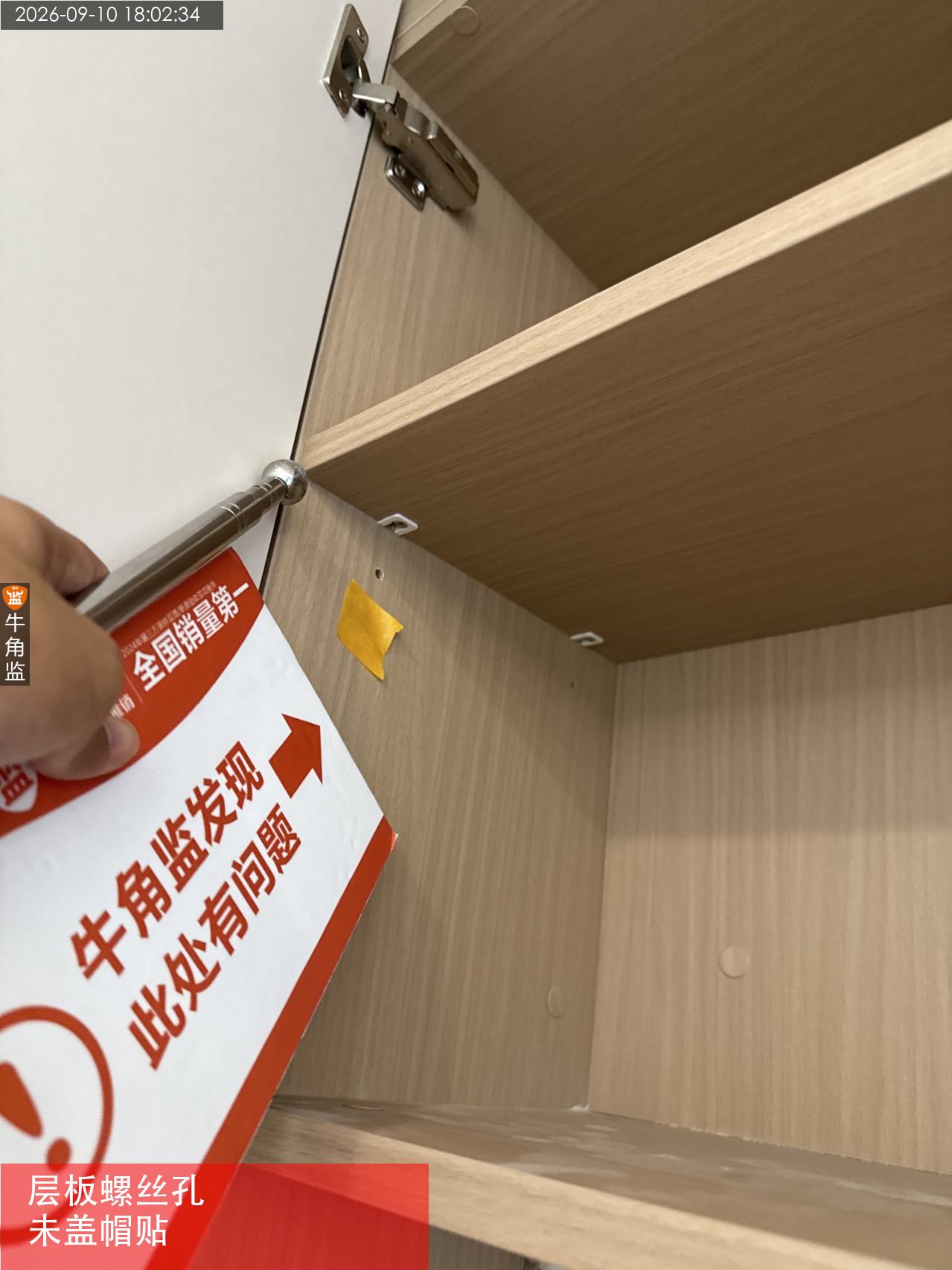

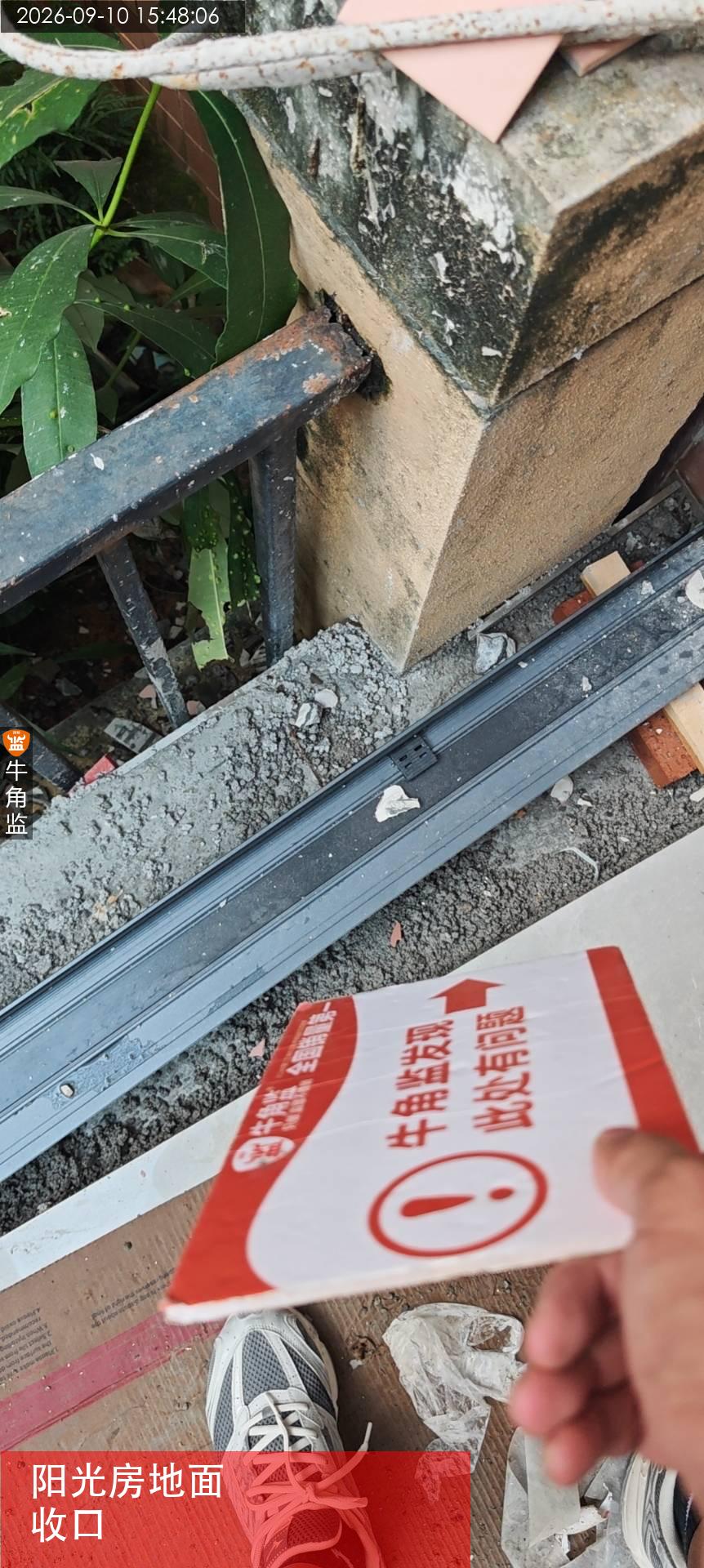

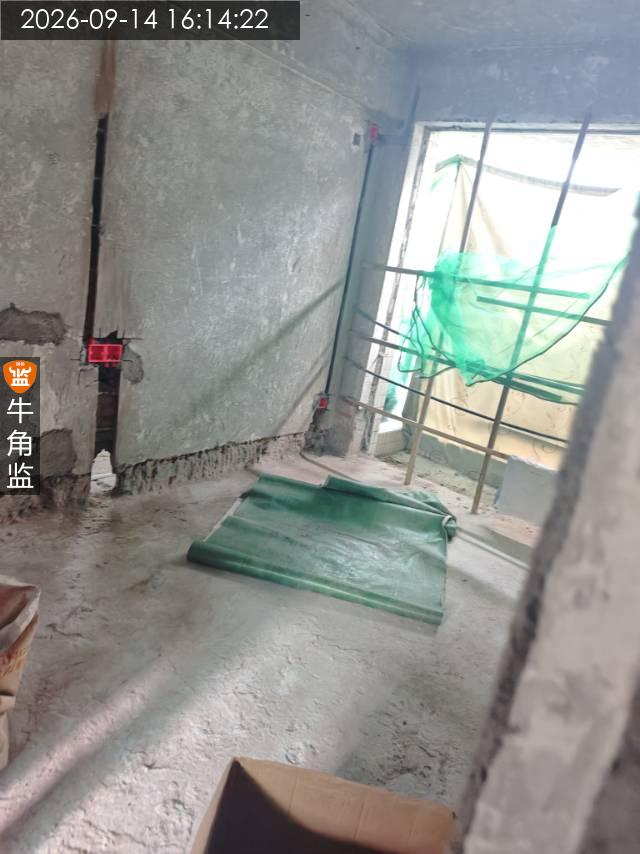

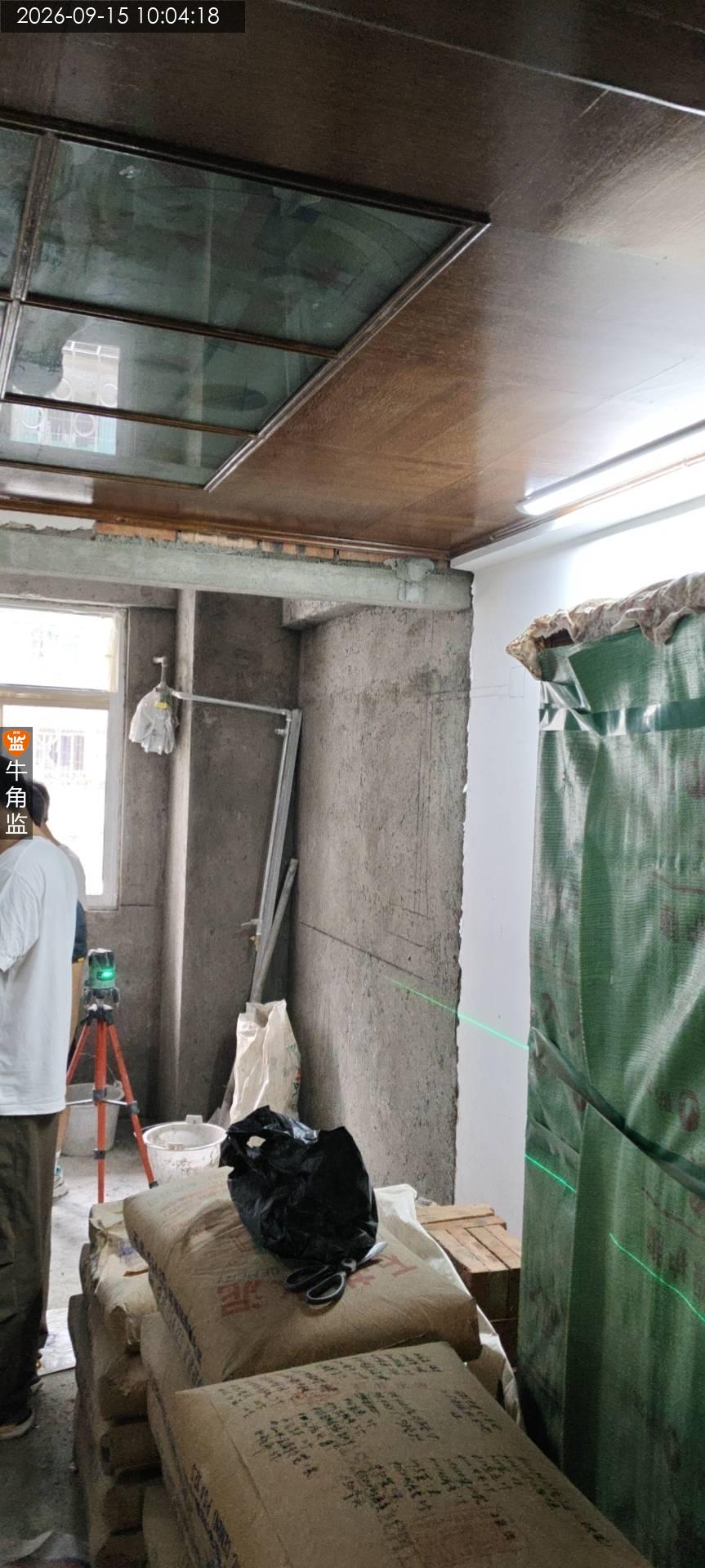

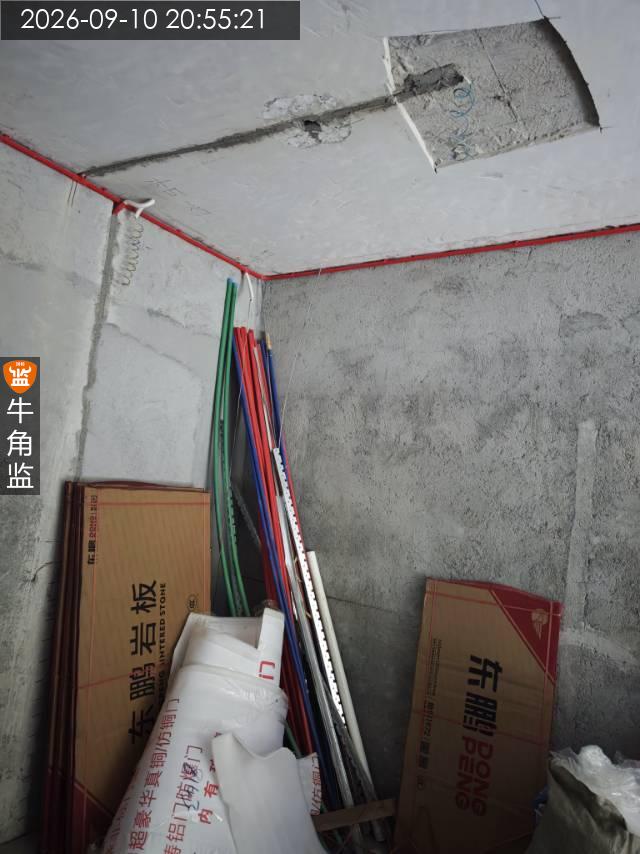

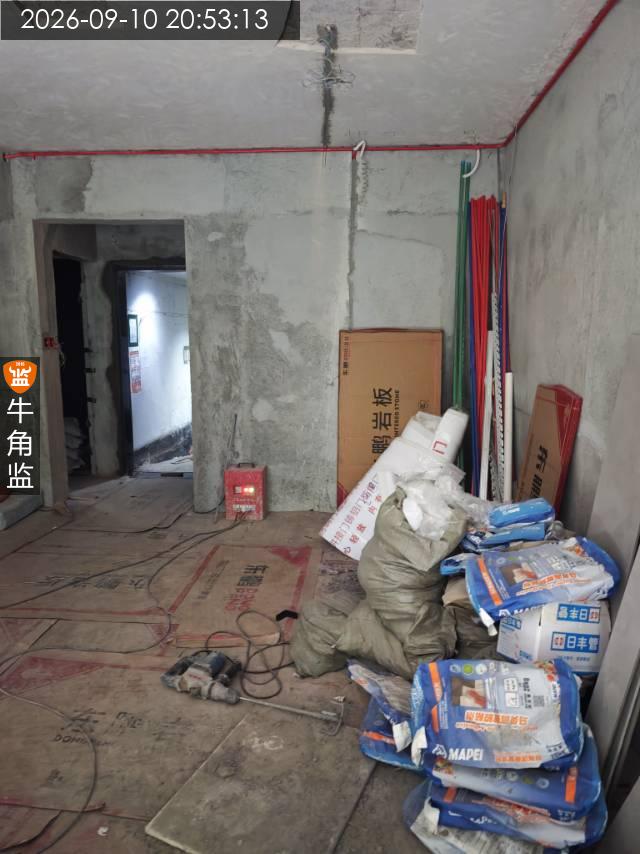

1、检查往期问题,未整改项

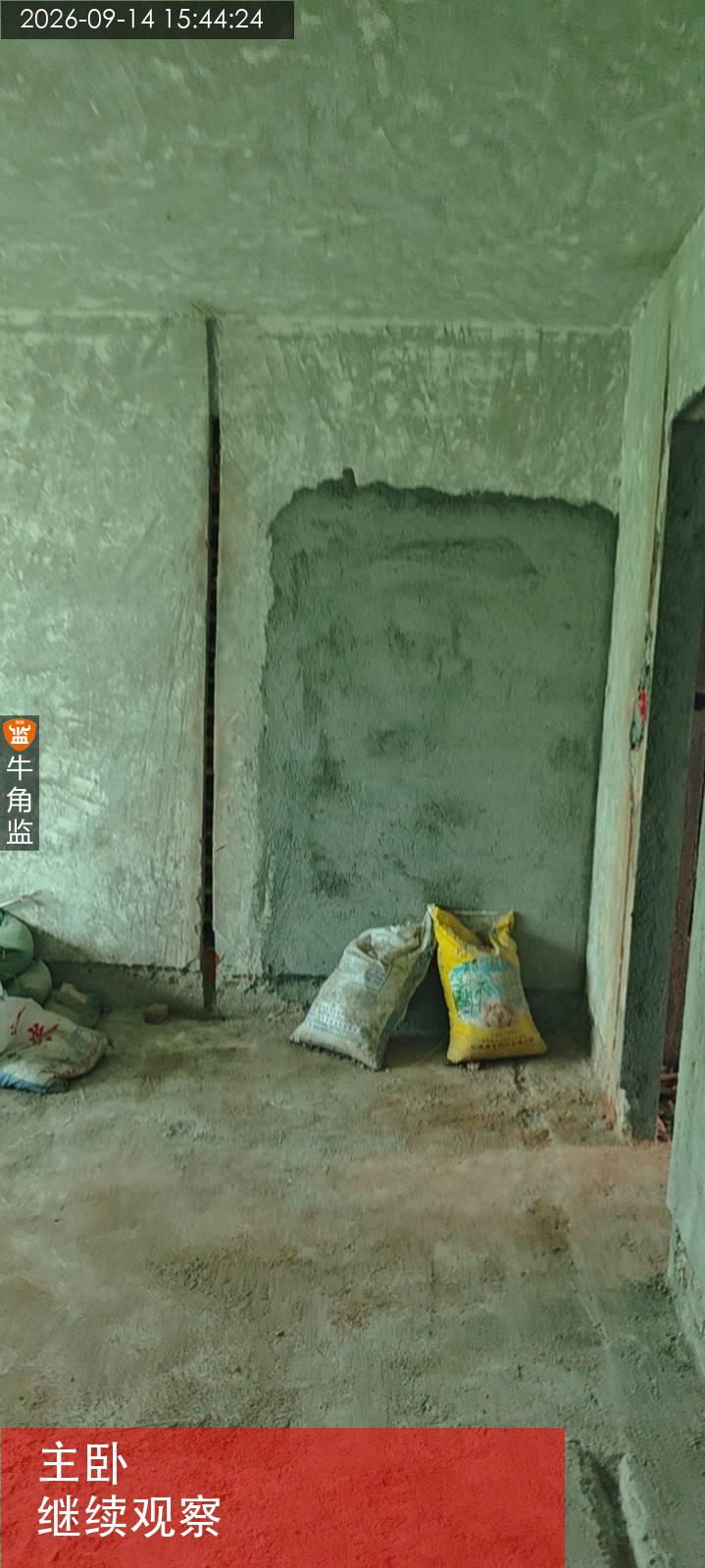

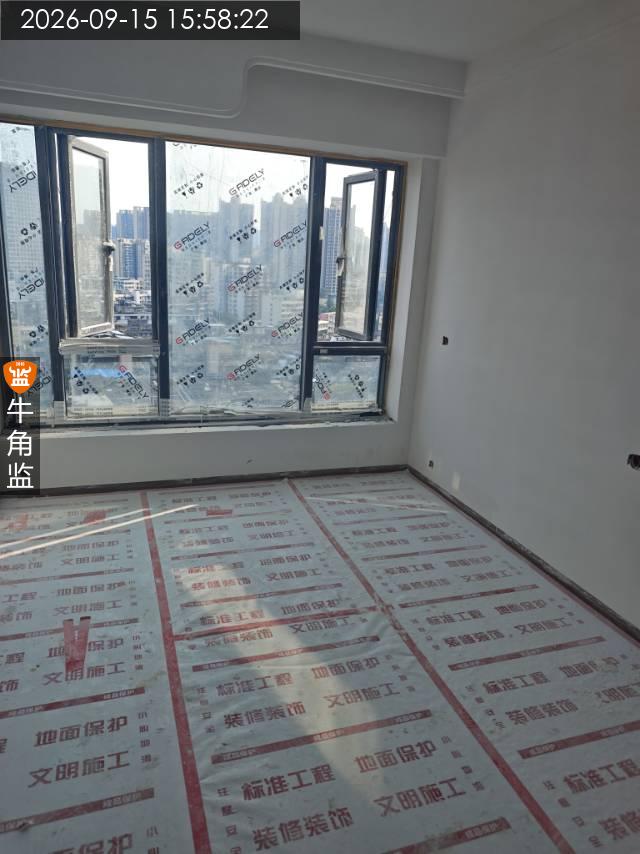

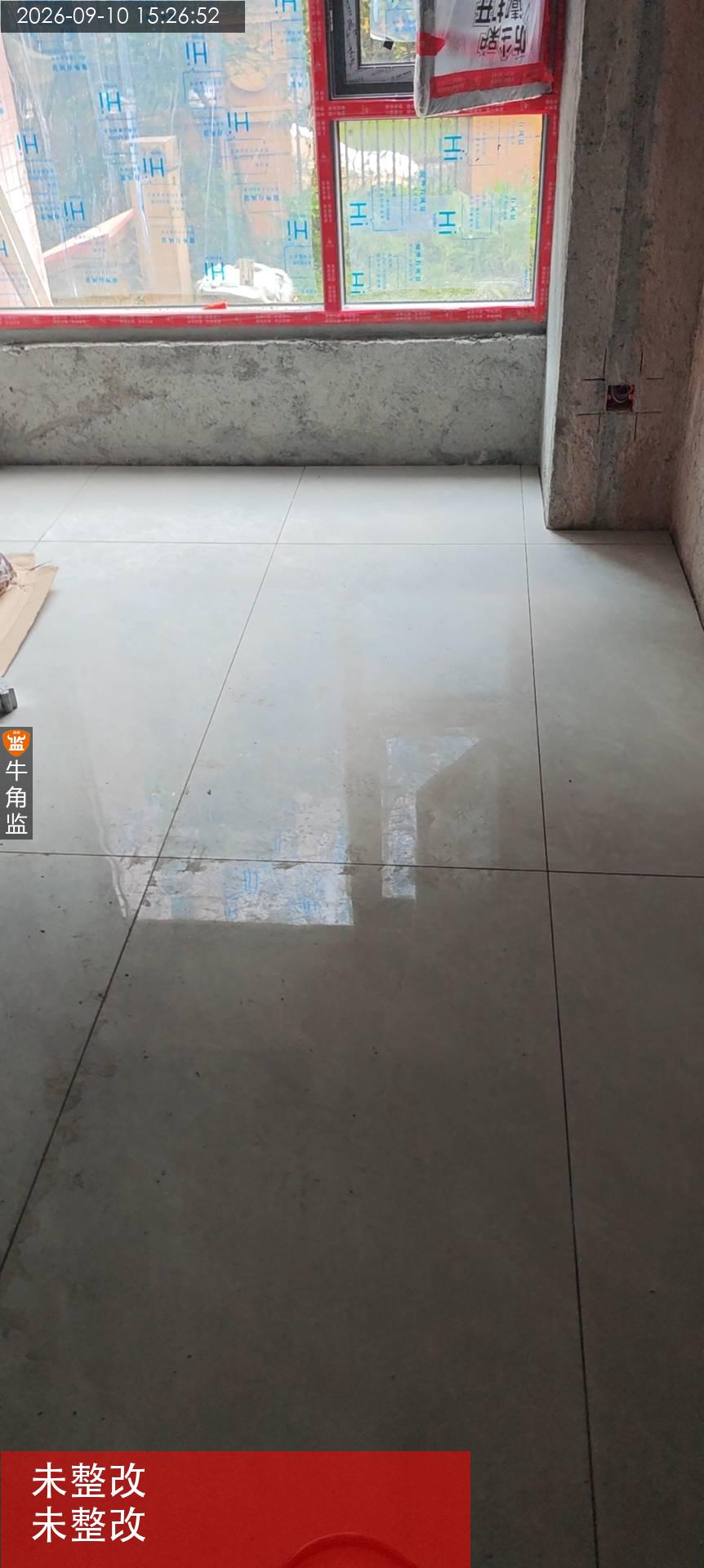

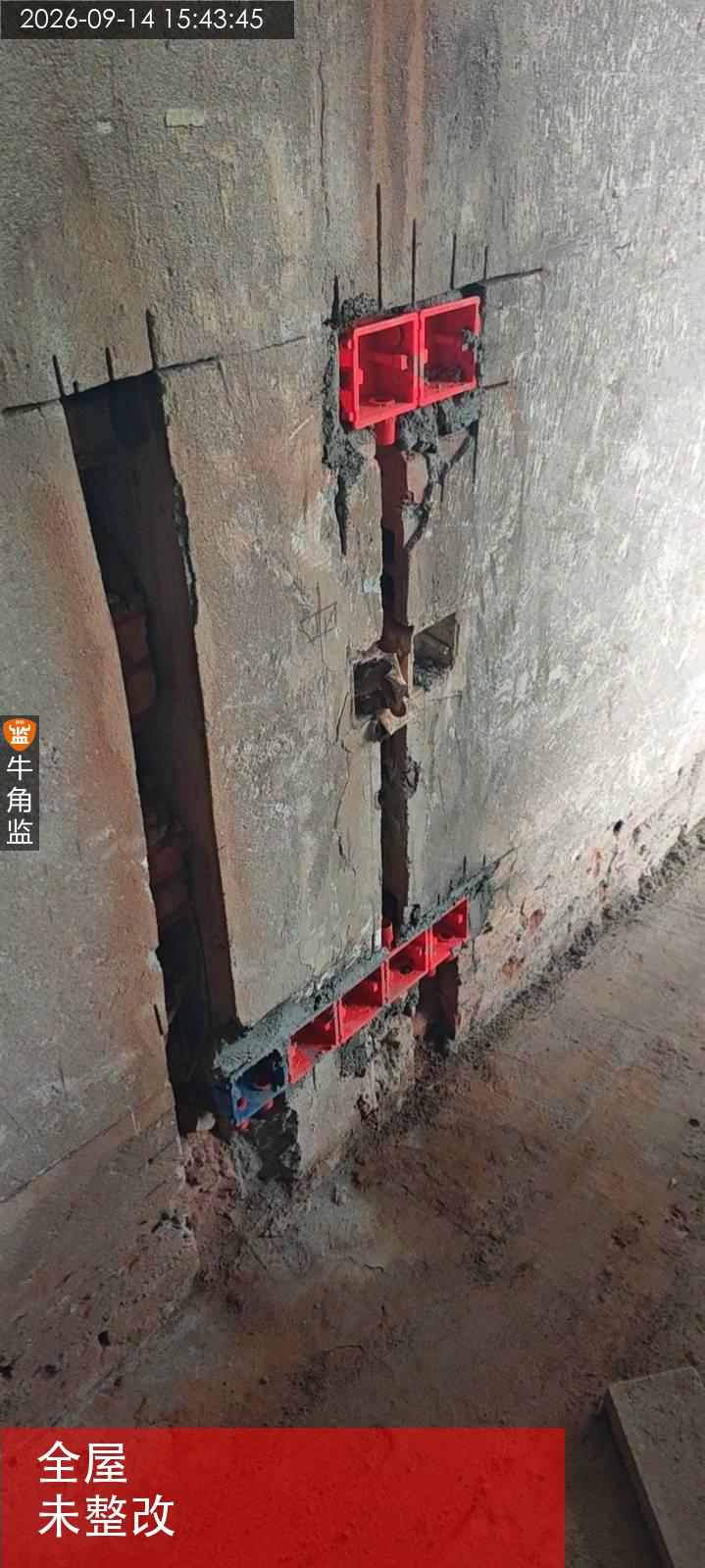

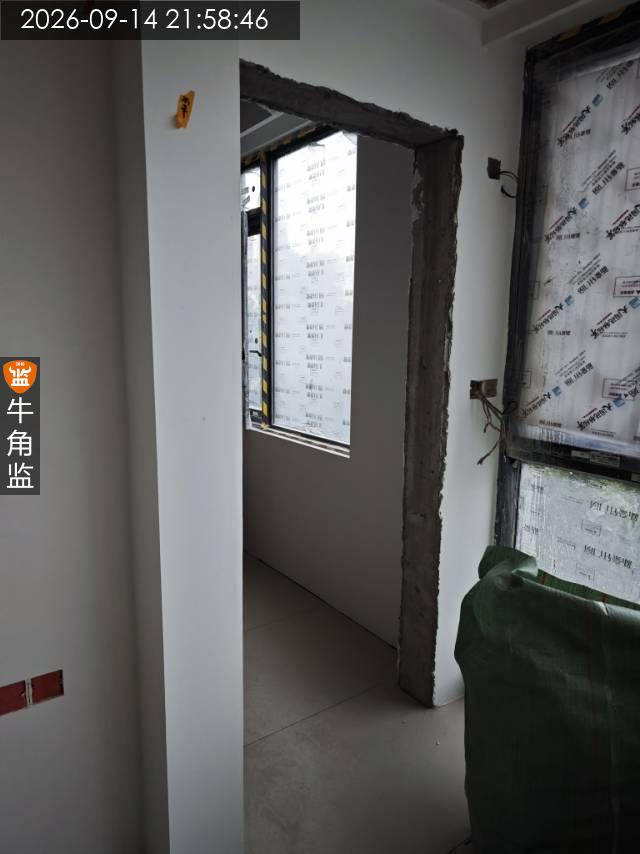

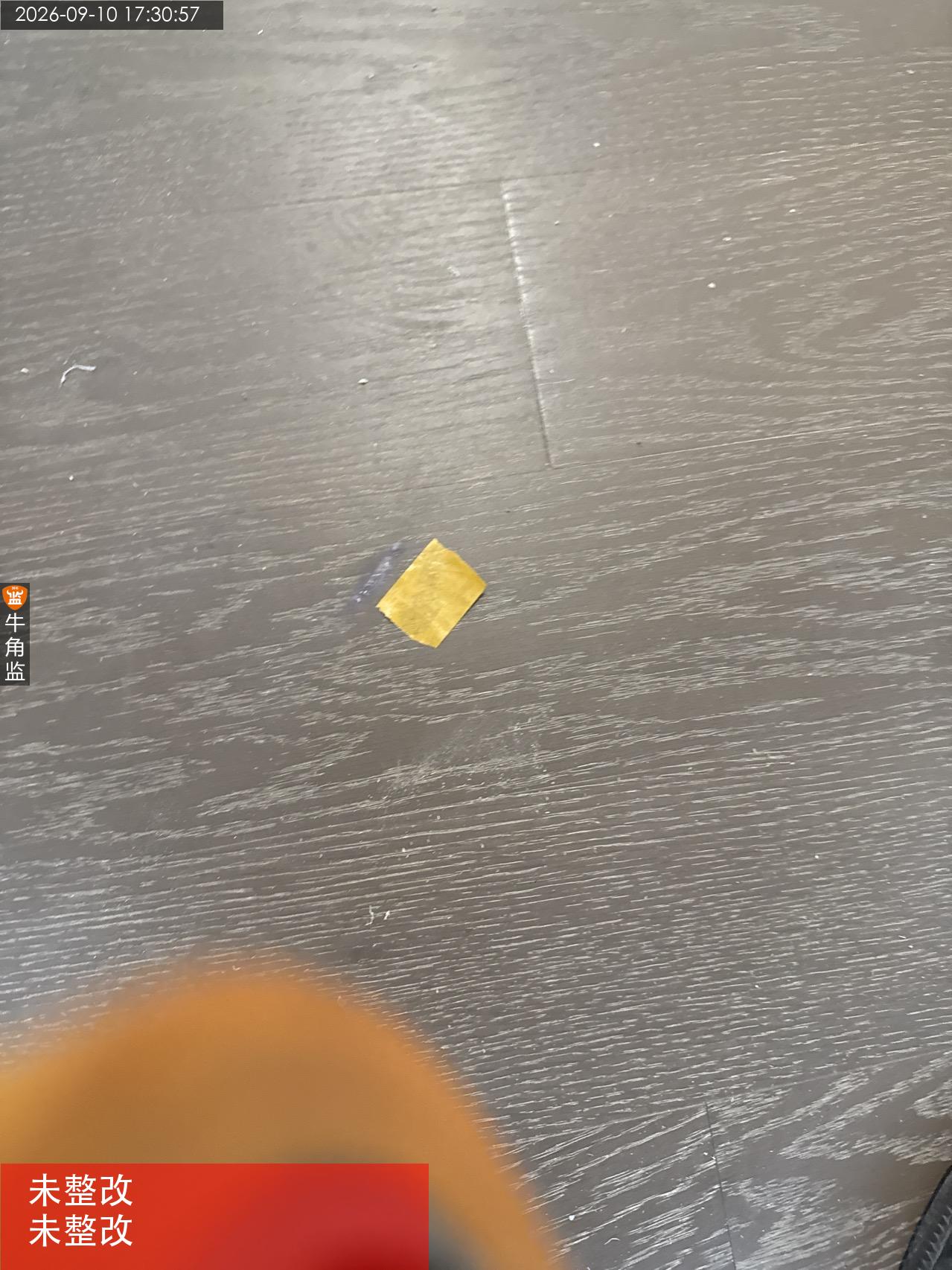

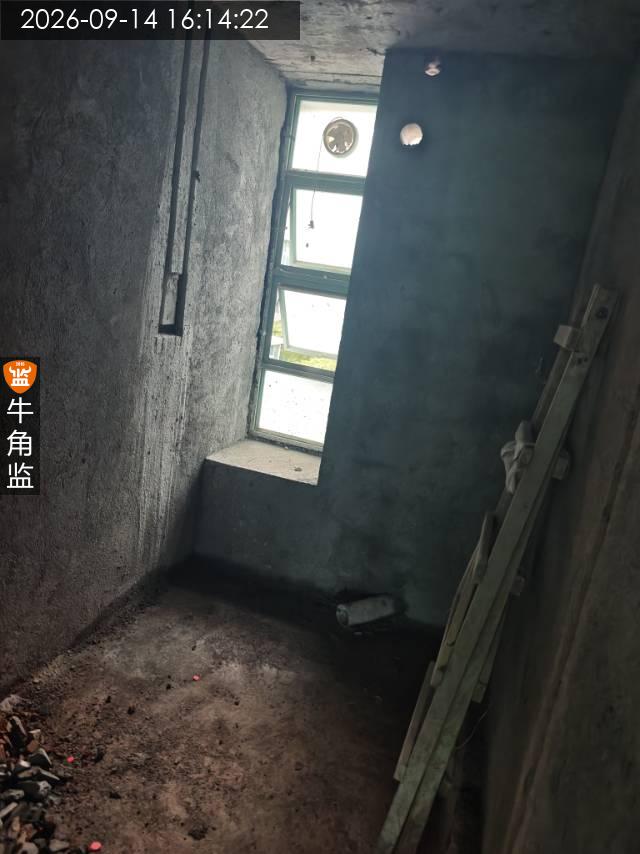

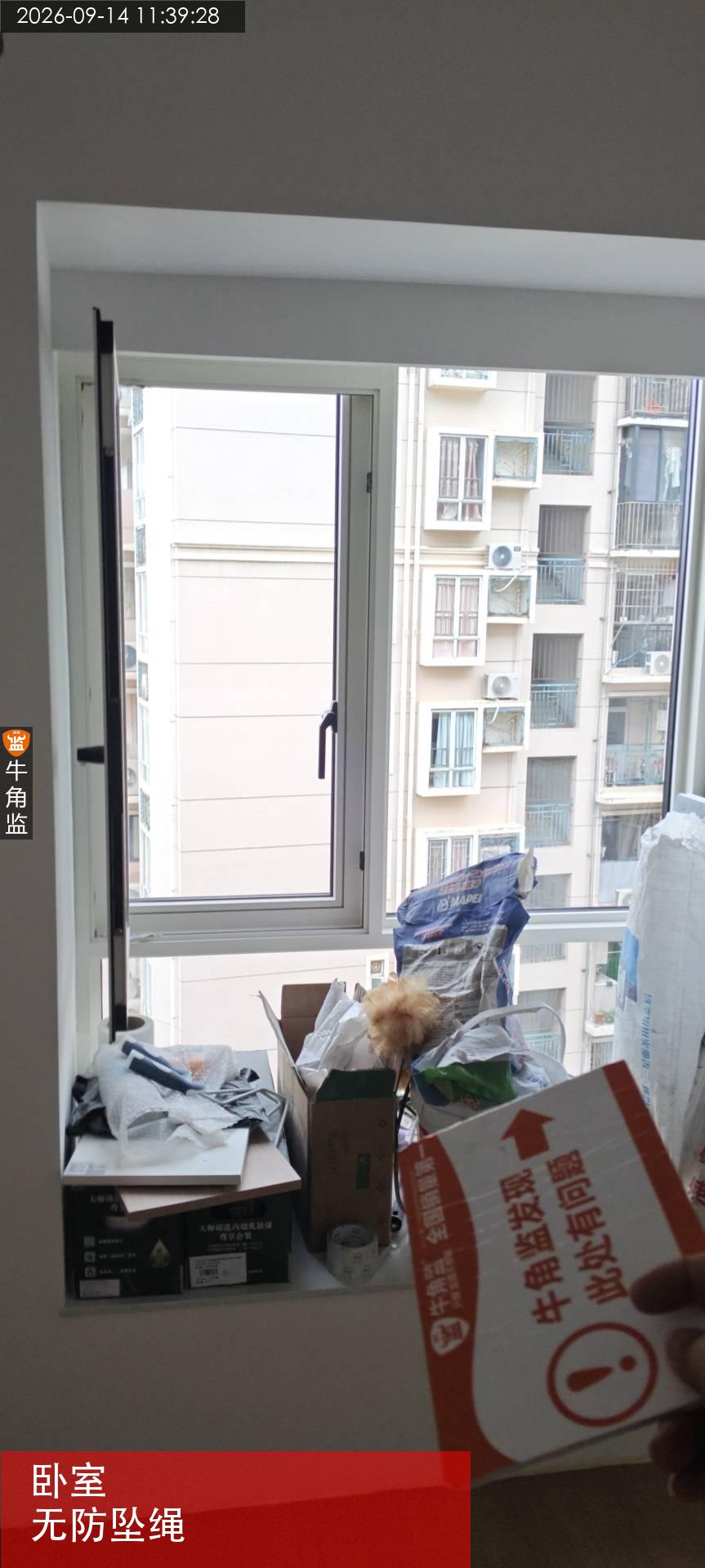

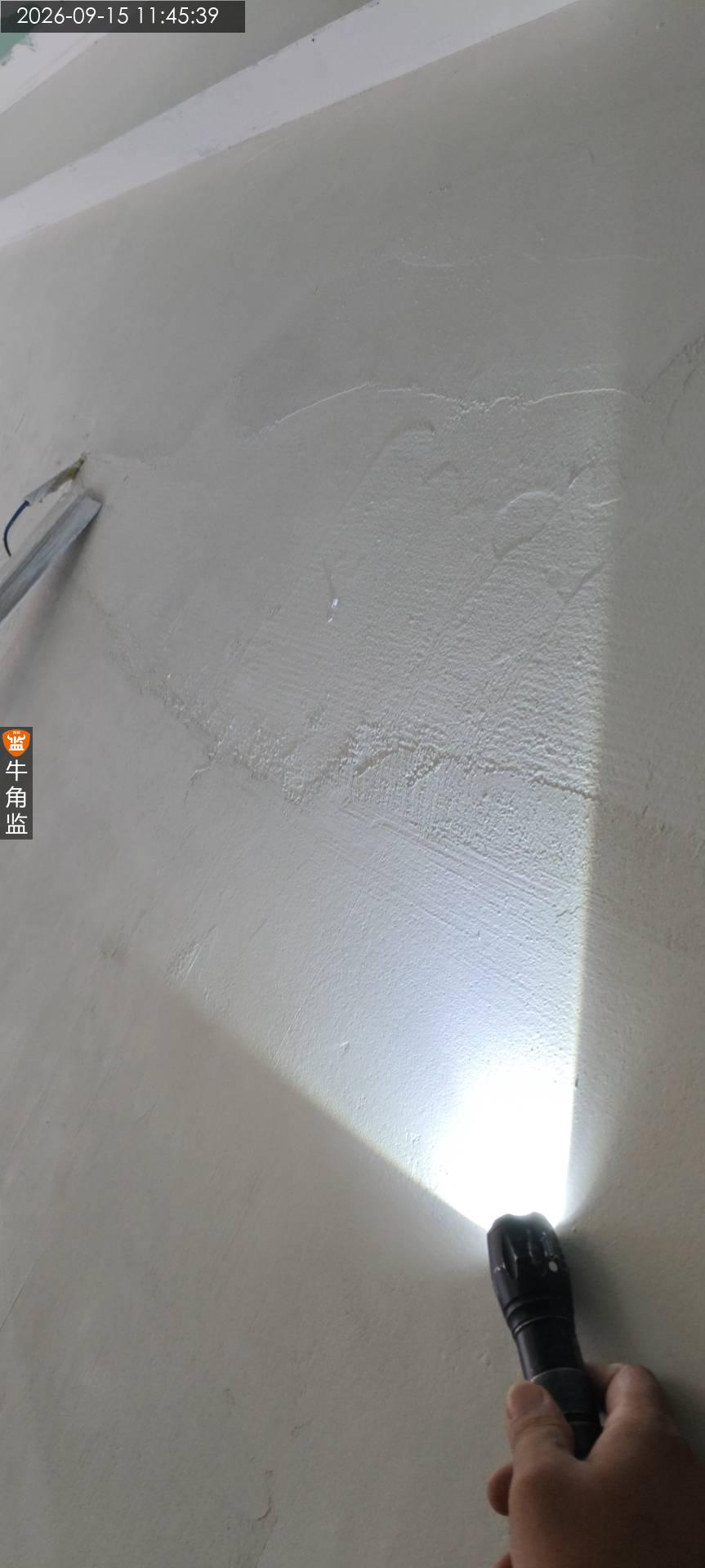

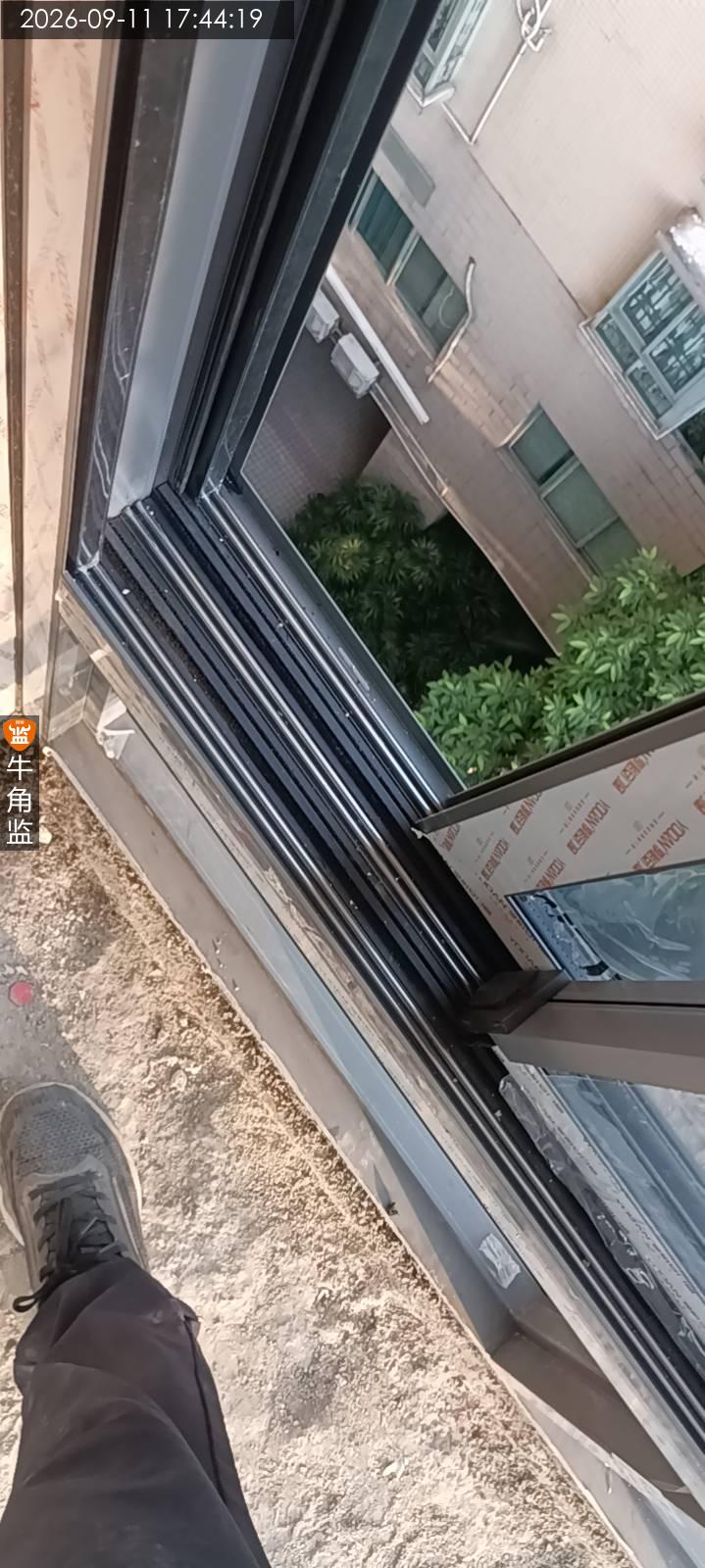

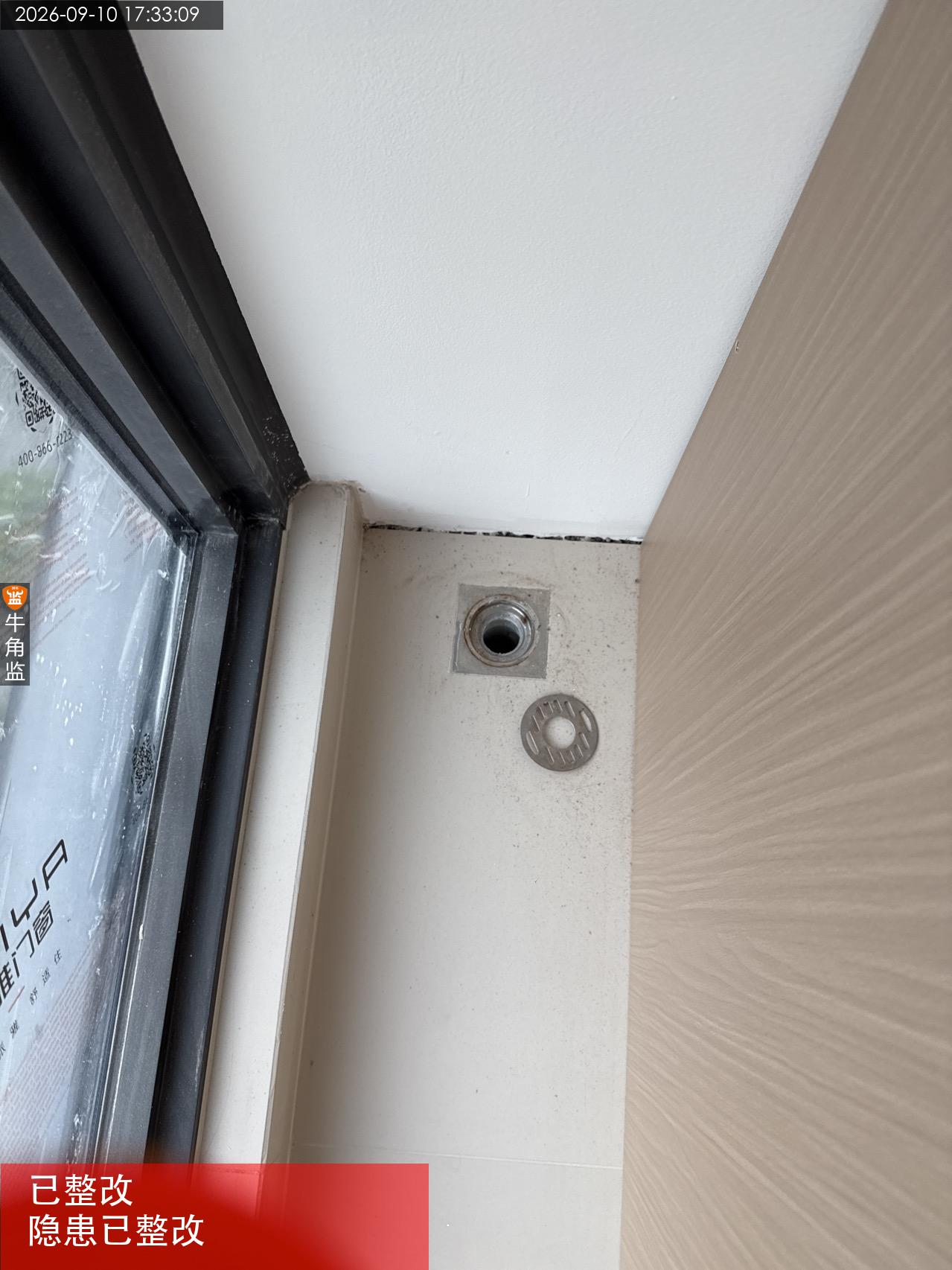

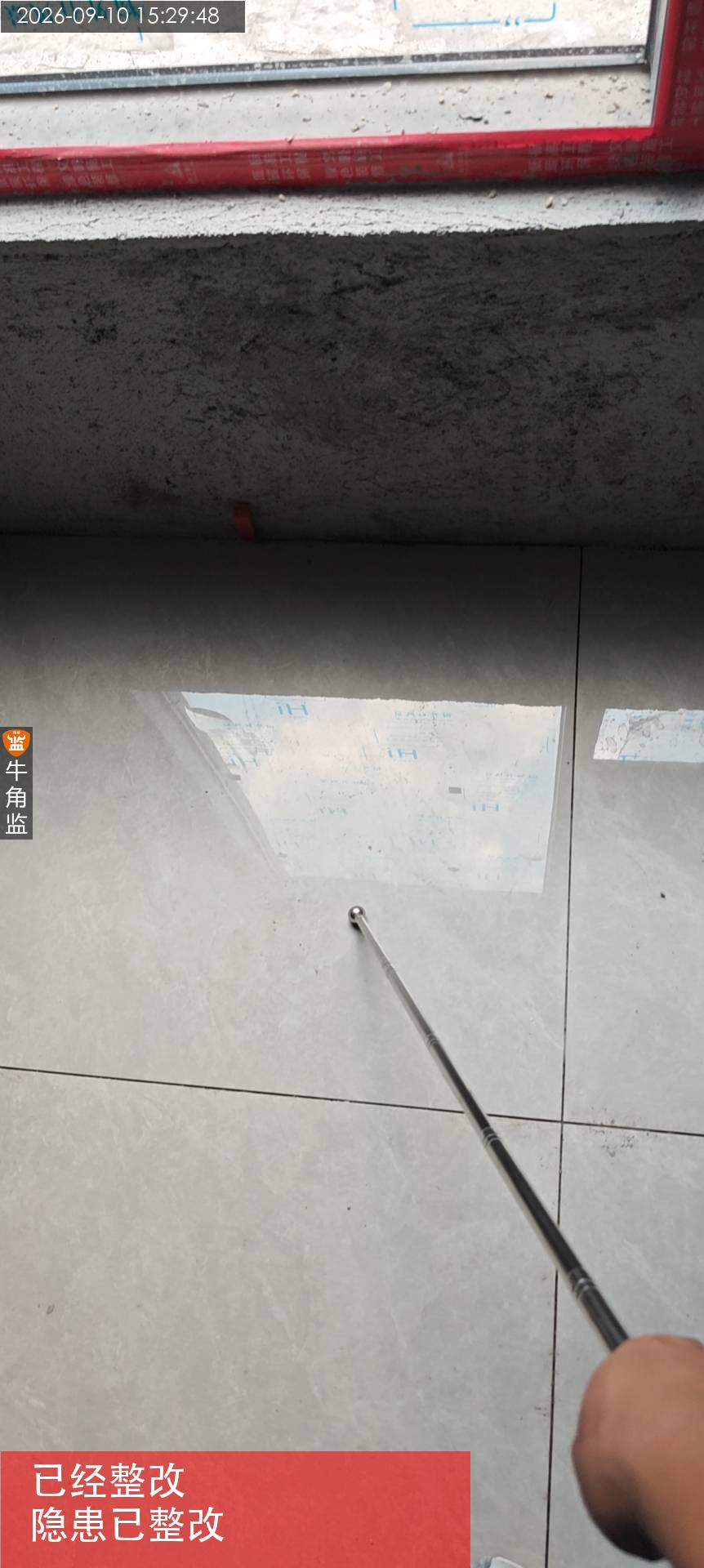

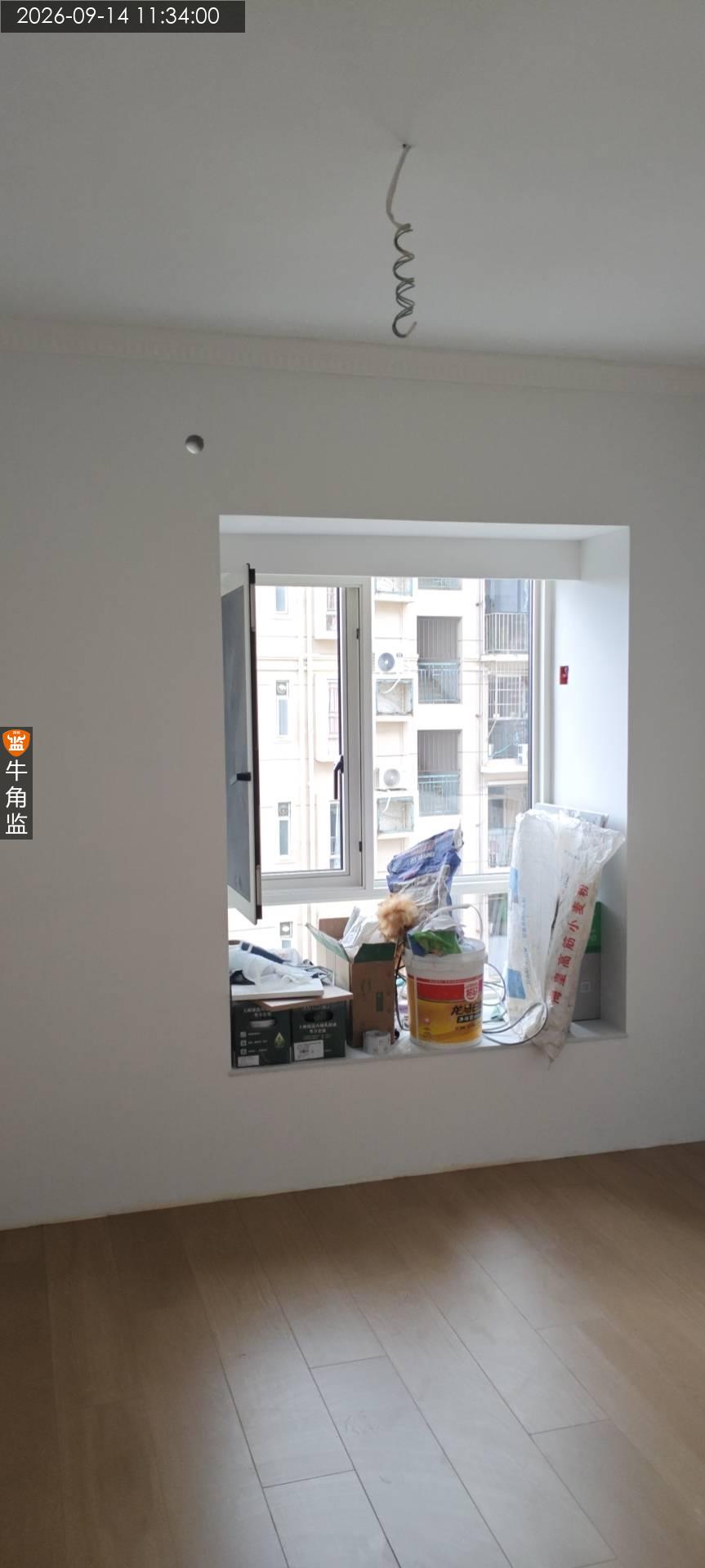

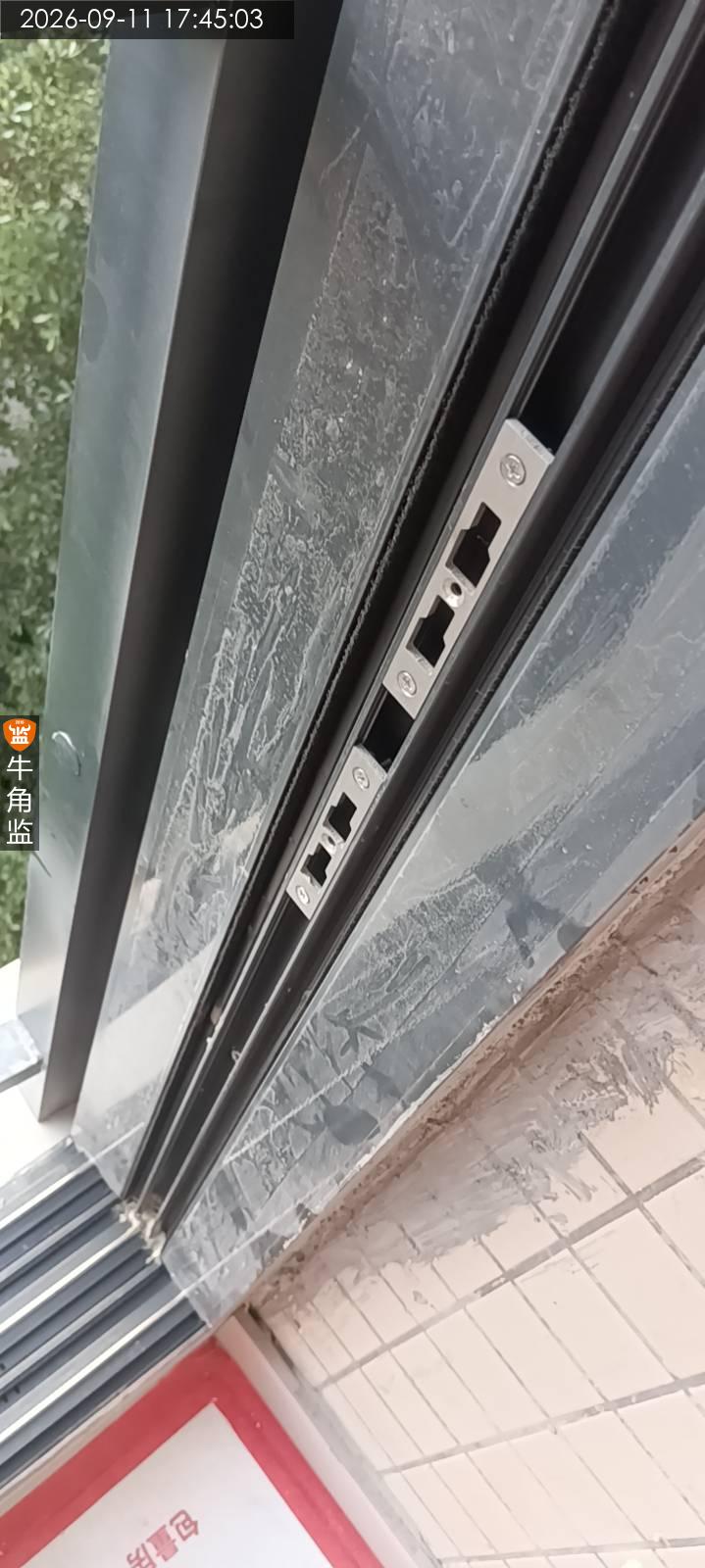

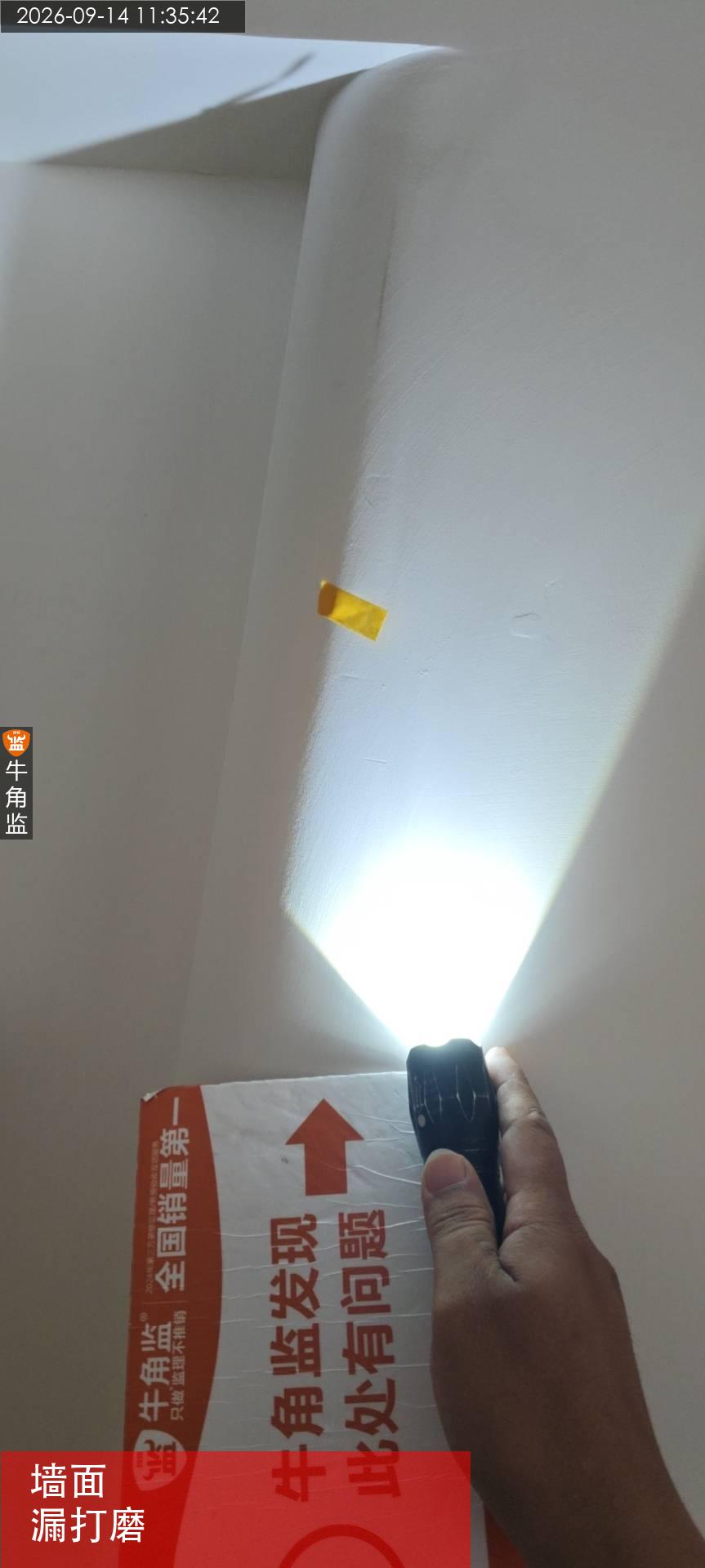

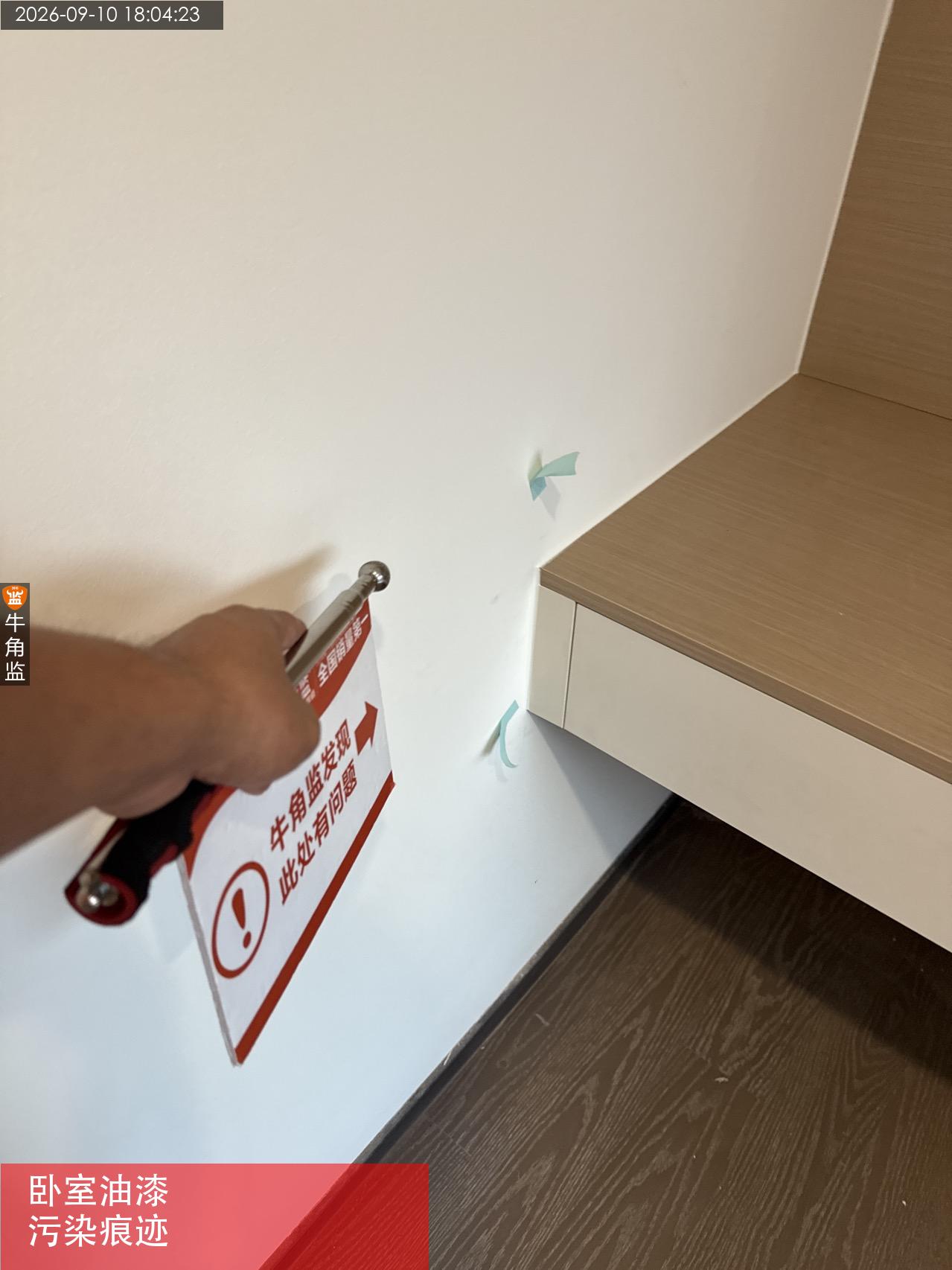

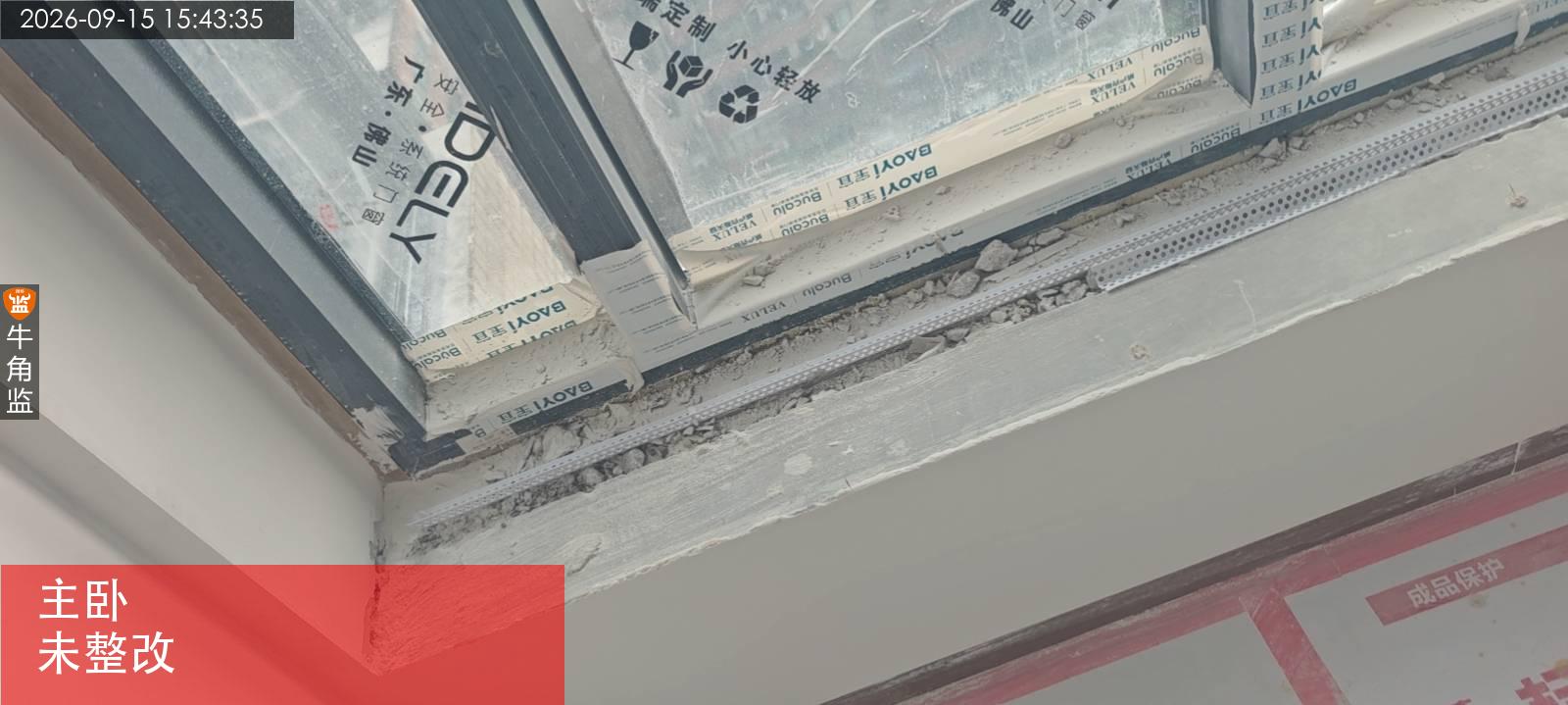

主卧窗户木块垫块未拆除

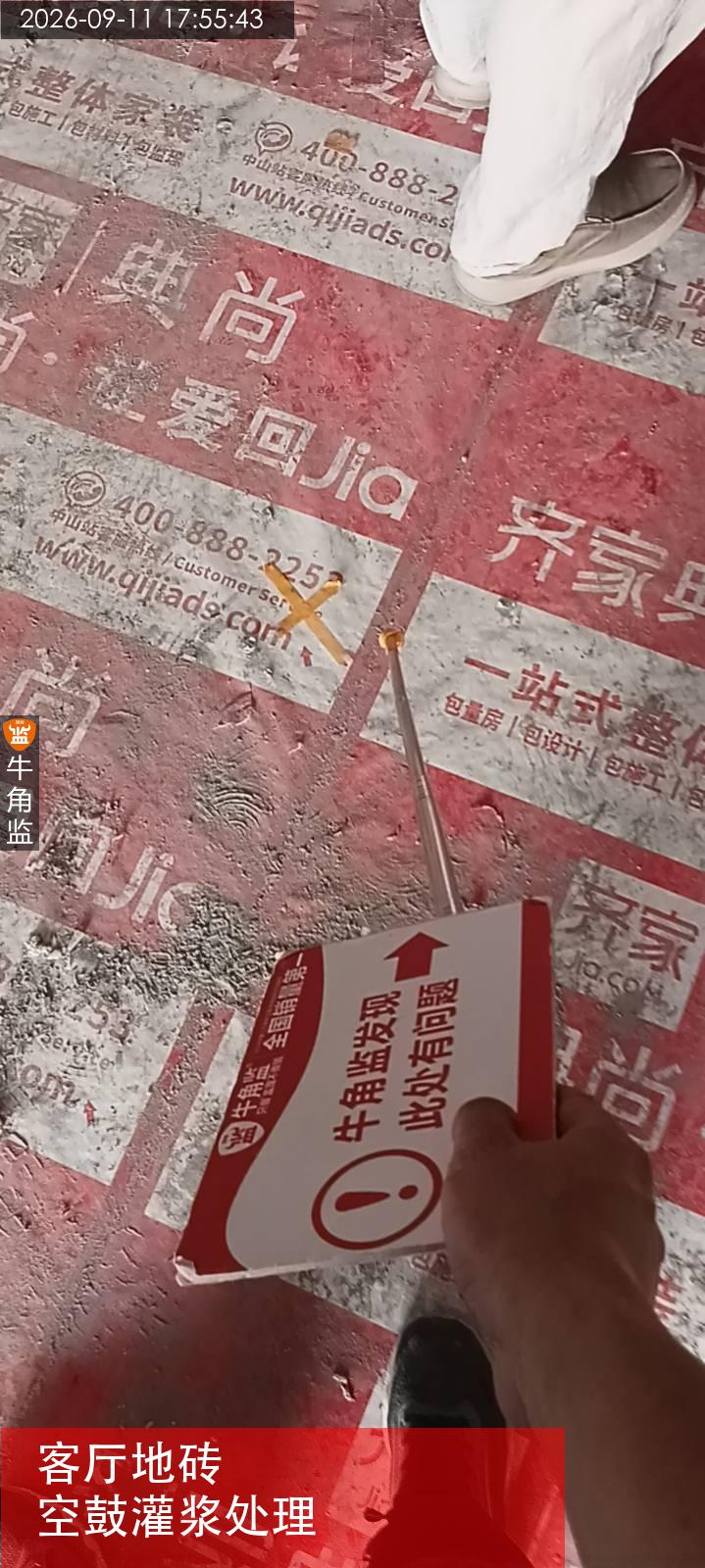

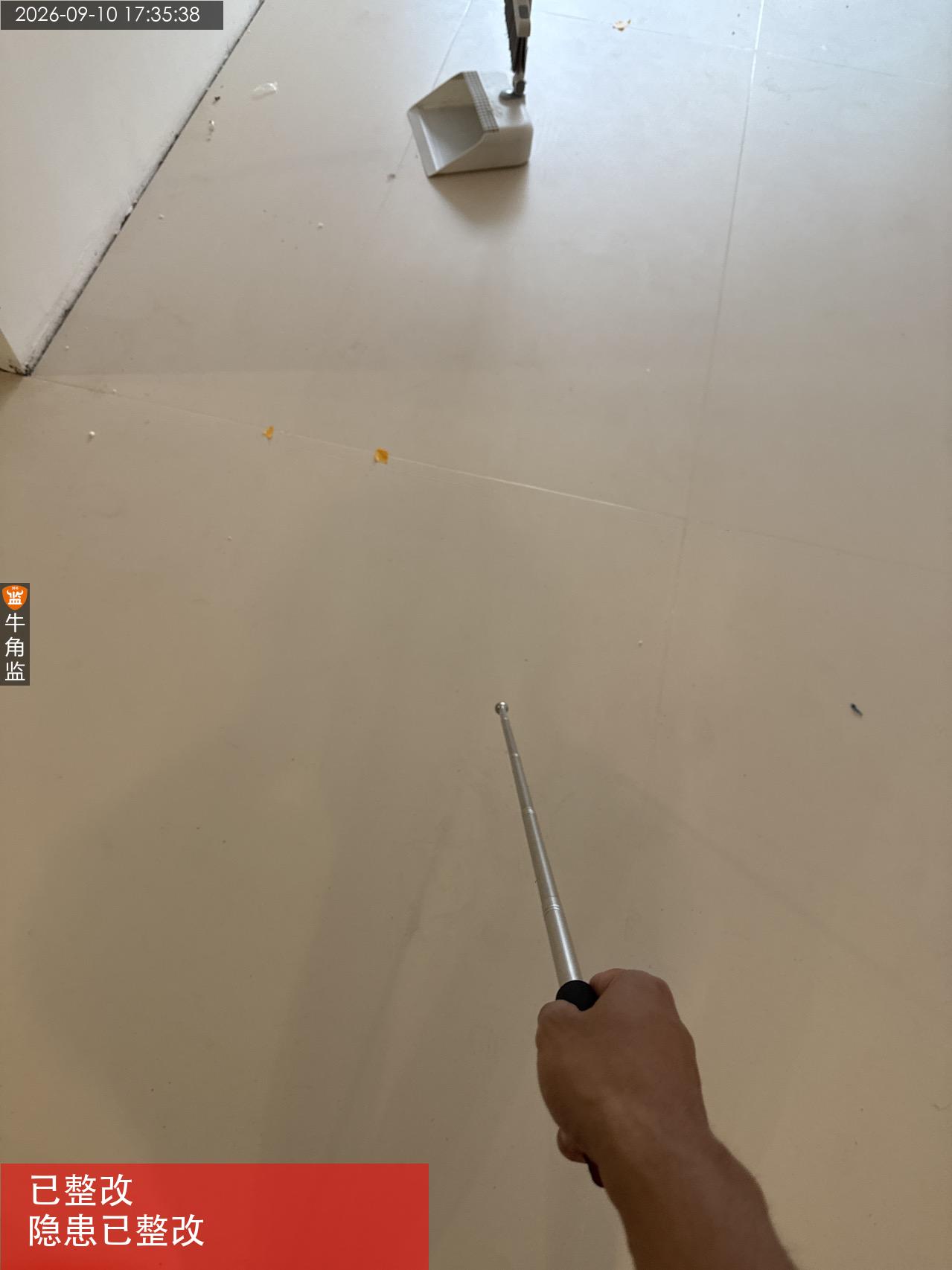

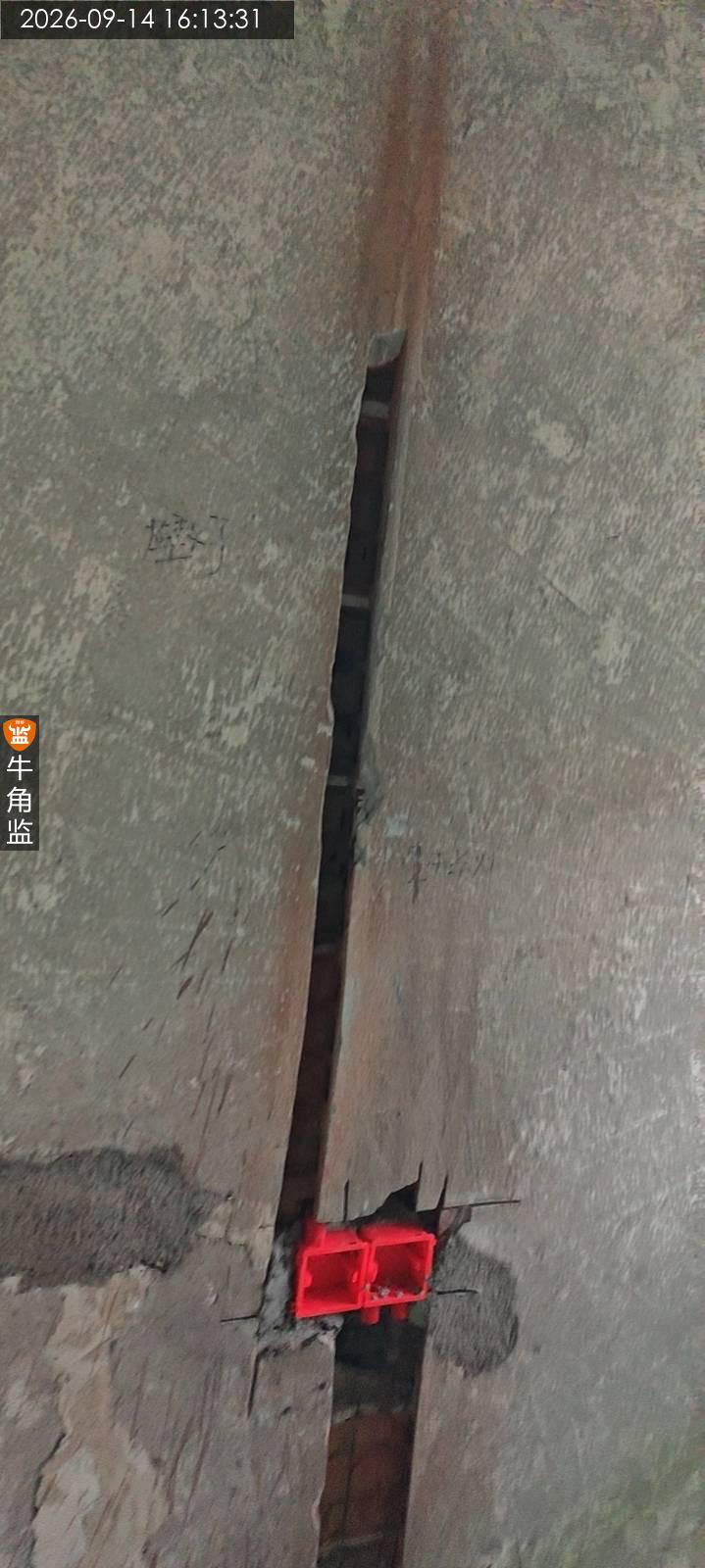

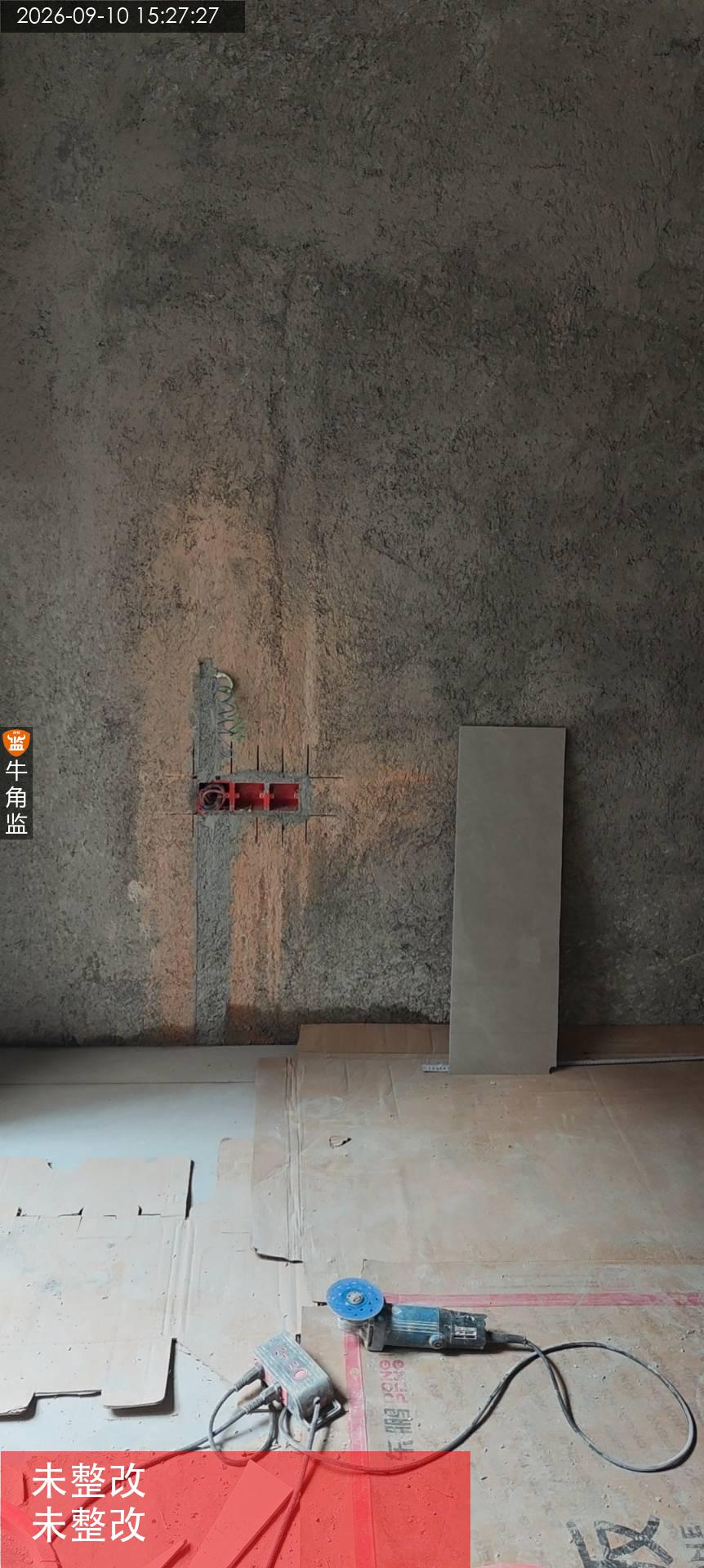

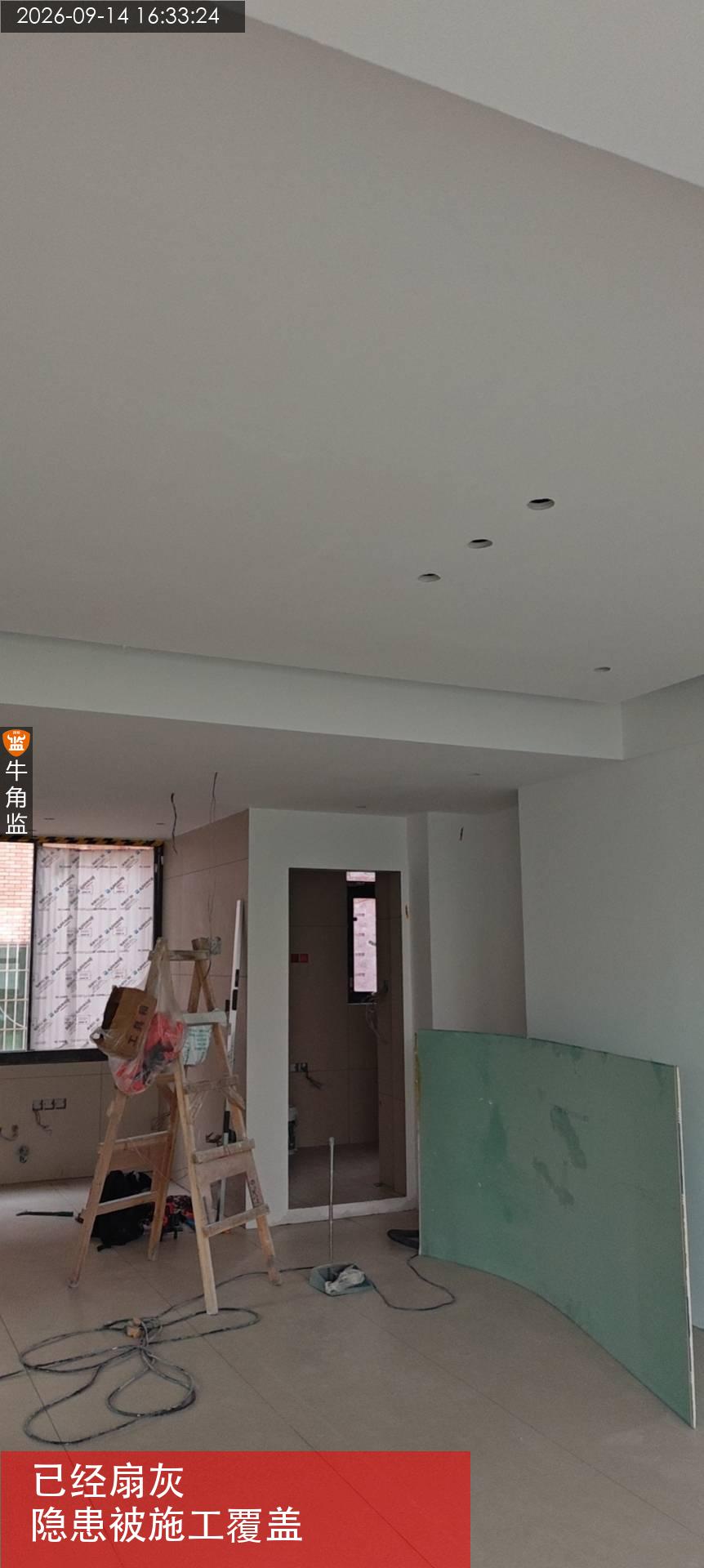

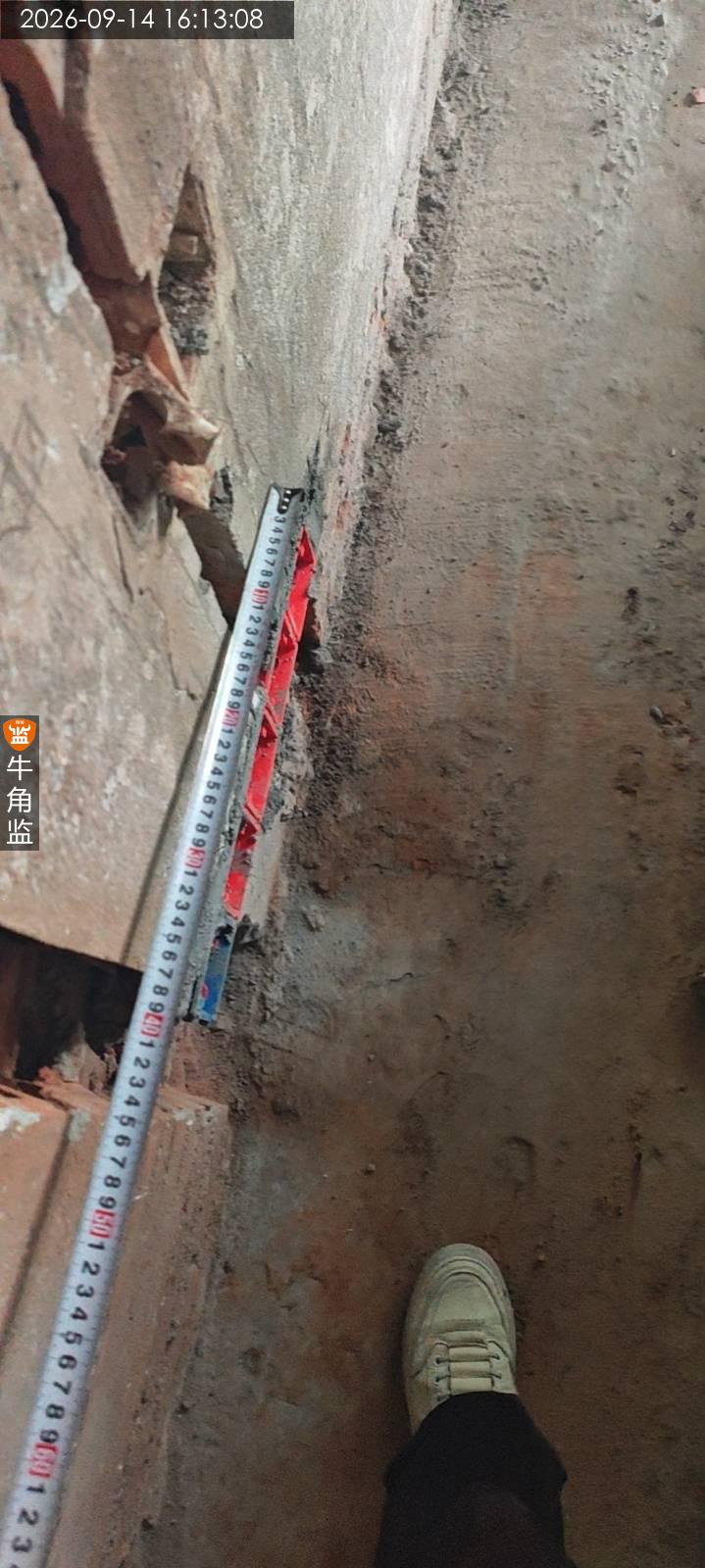

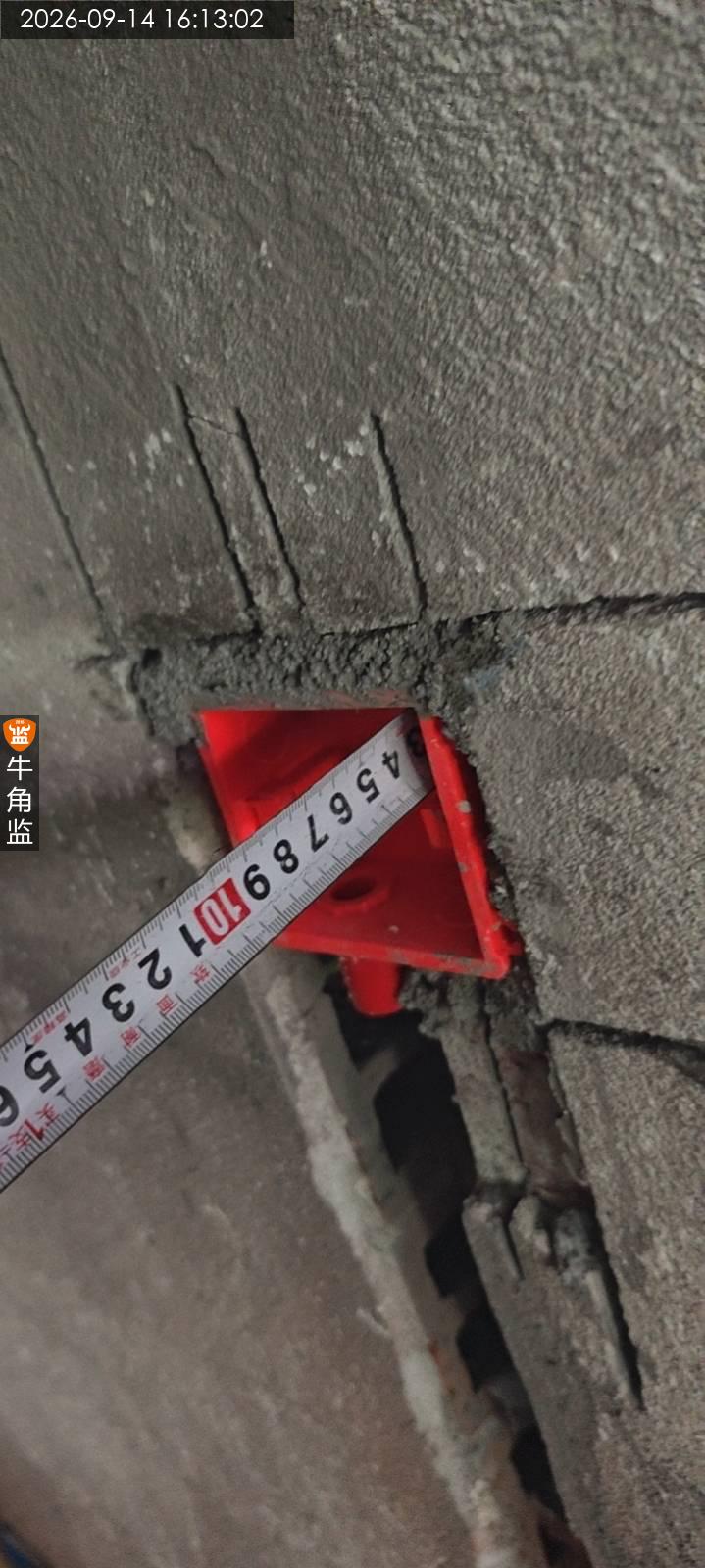

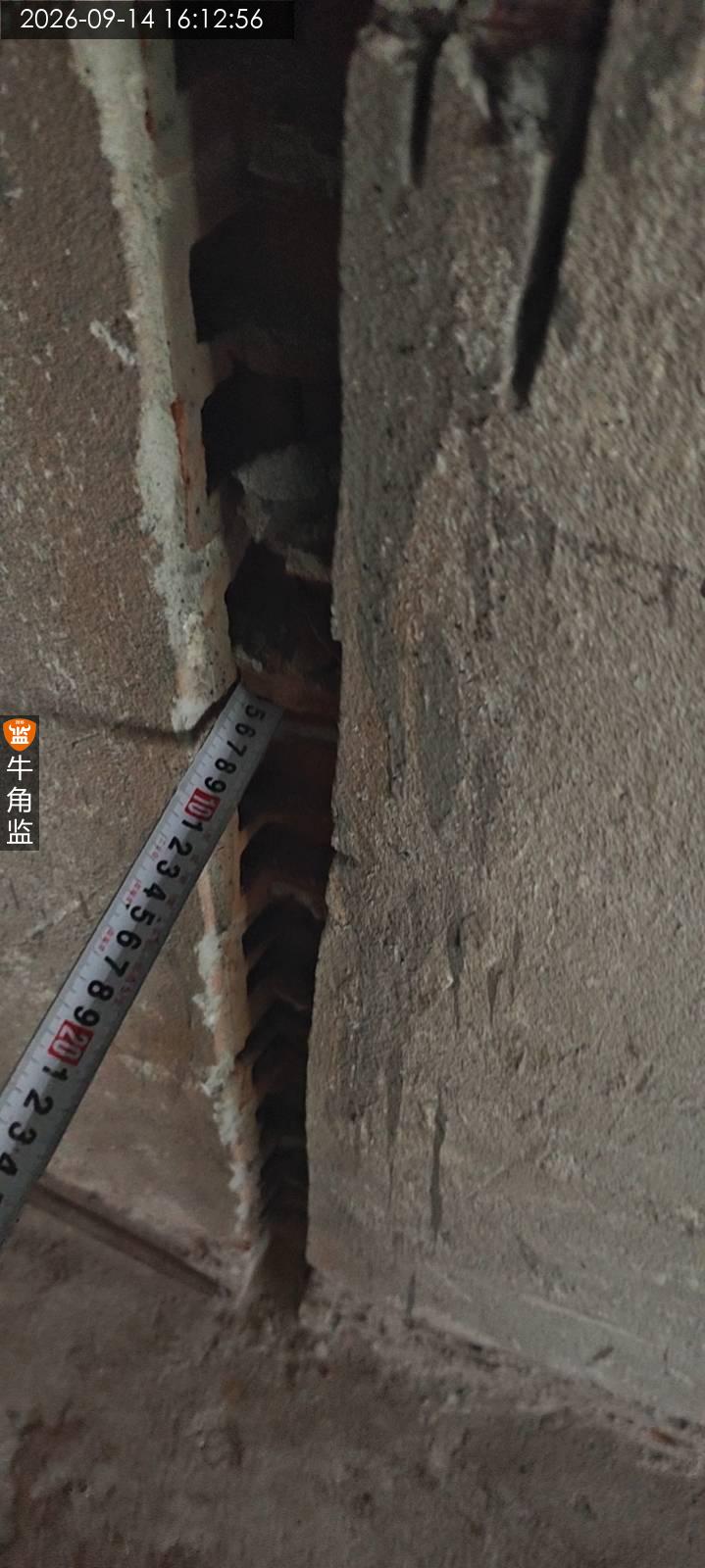

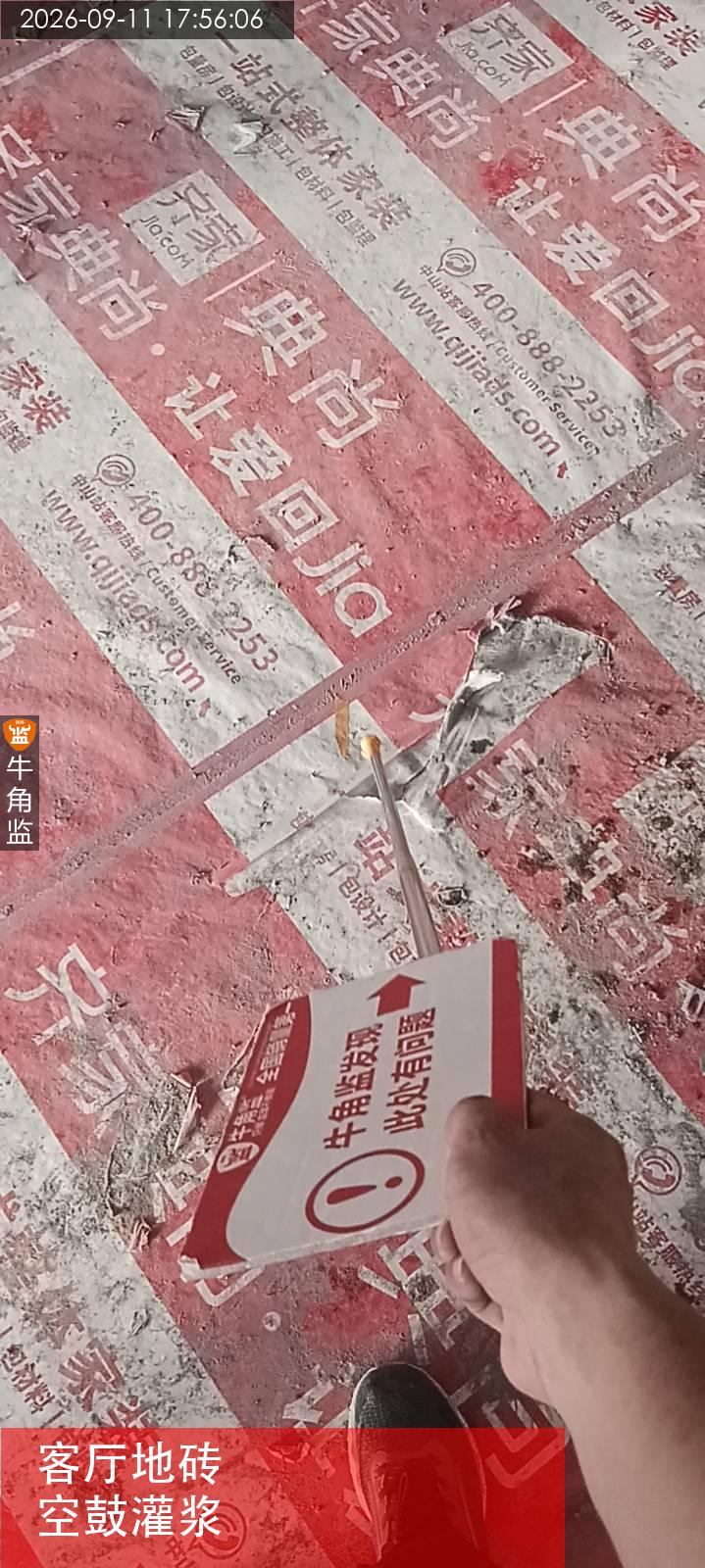

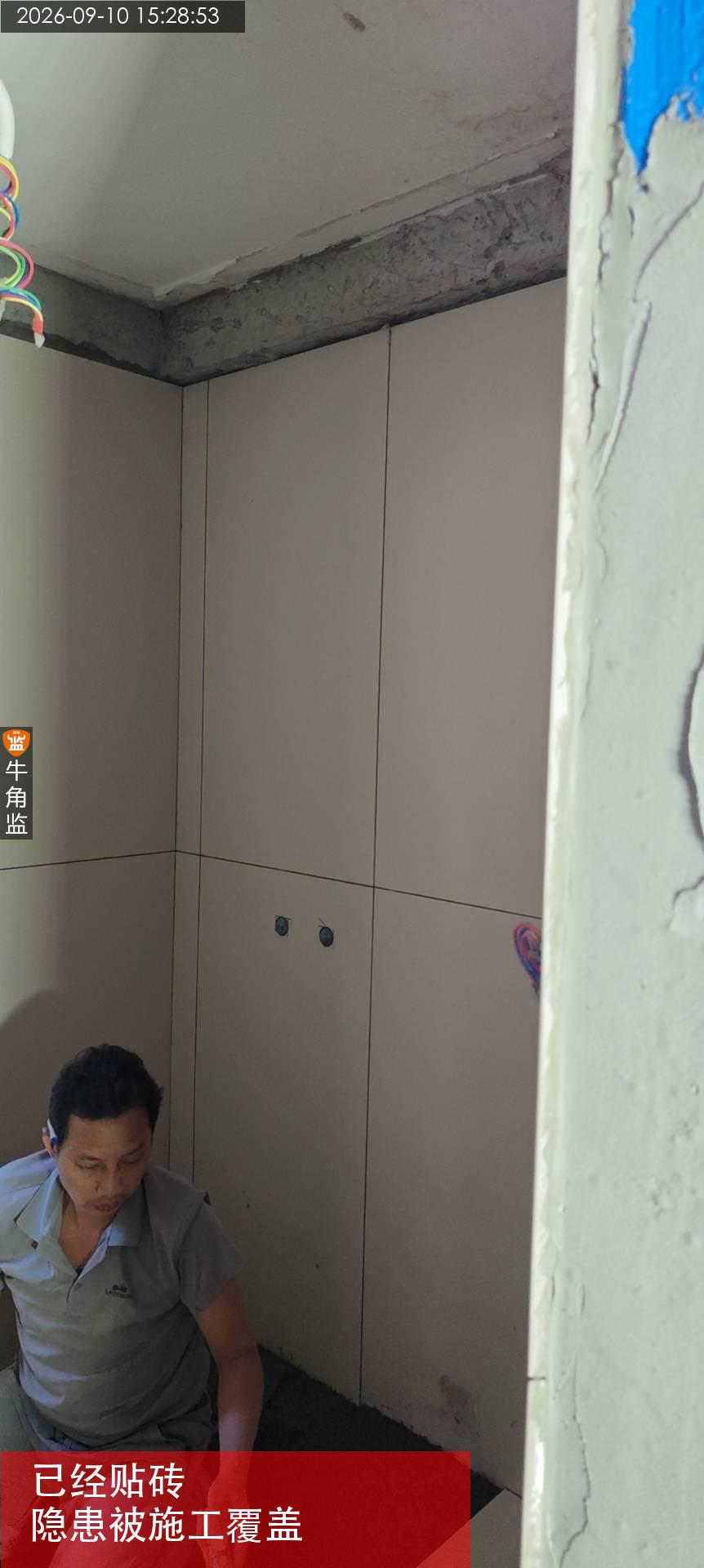

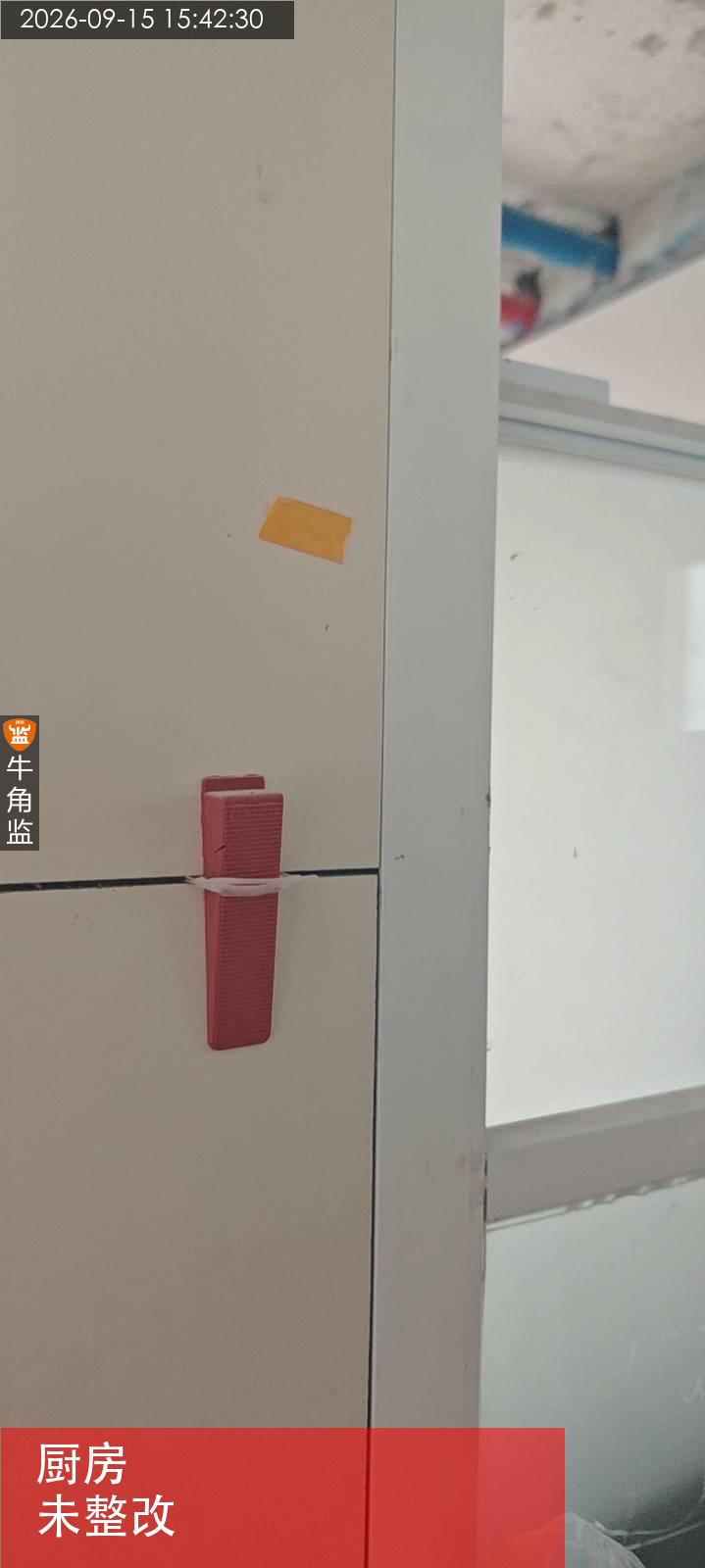

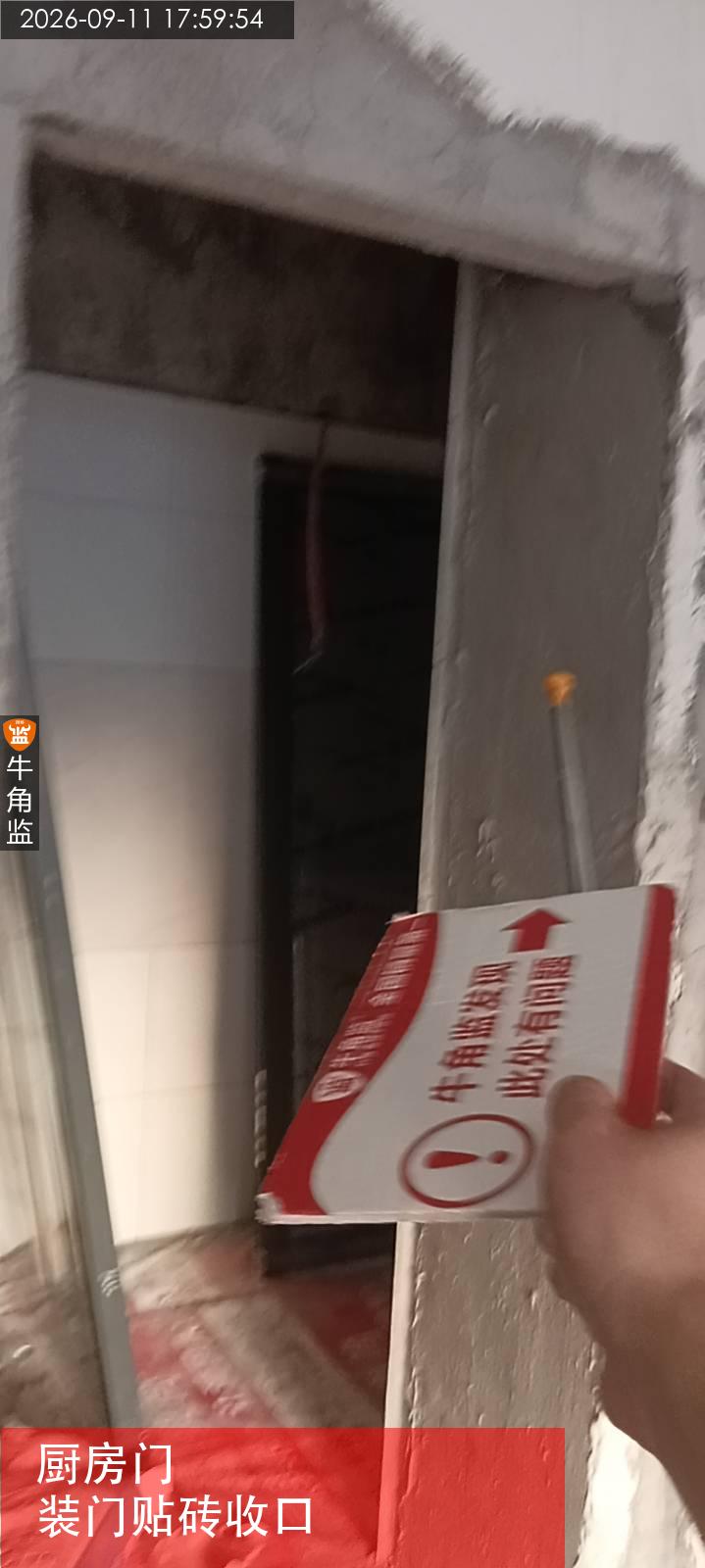

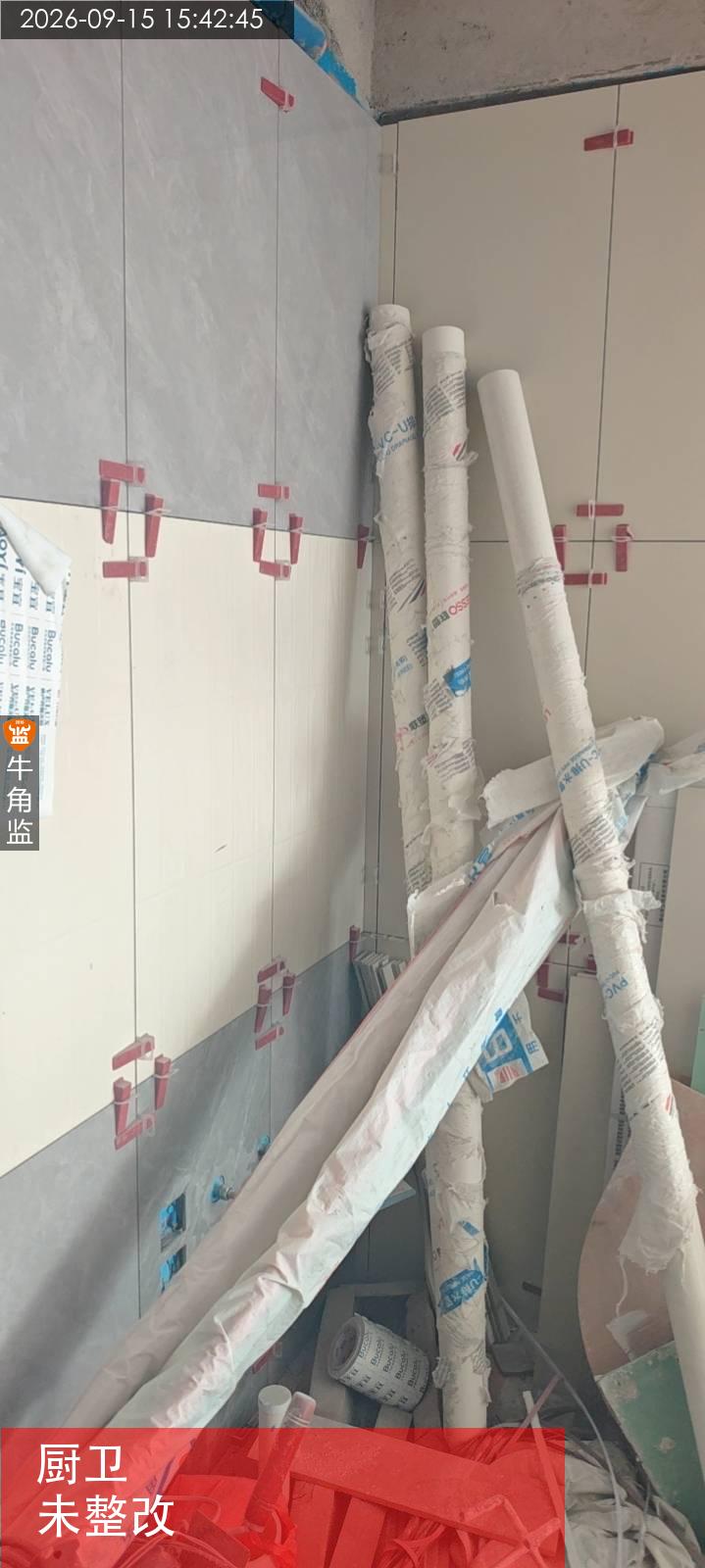

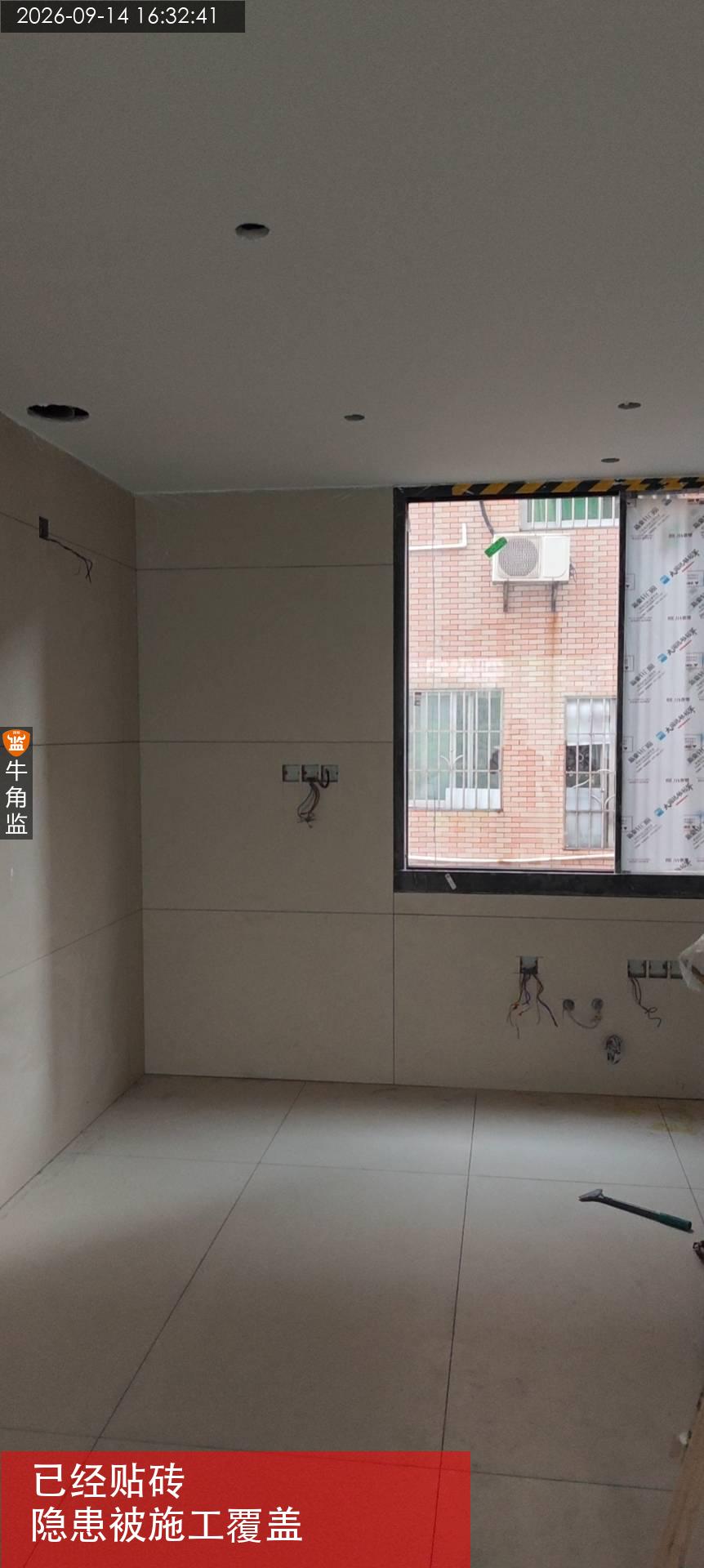

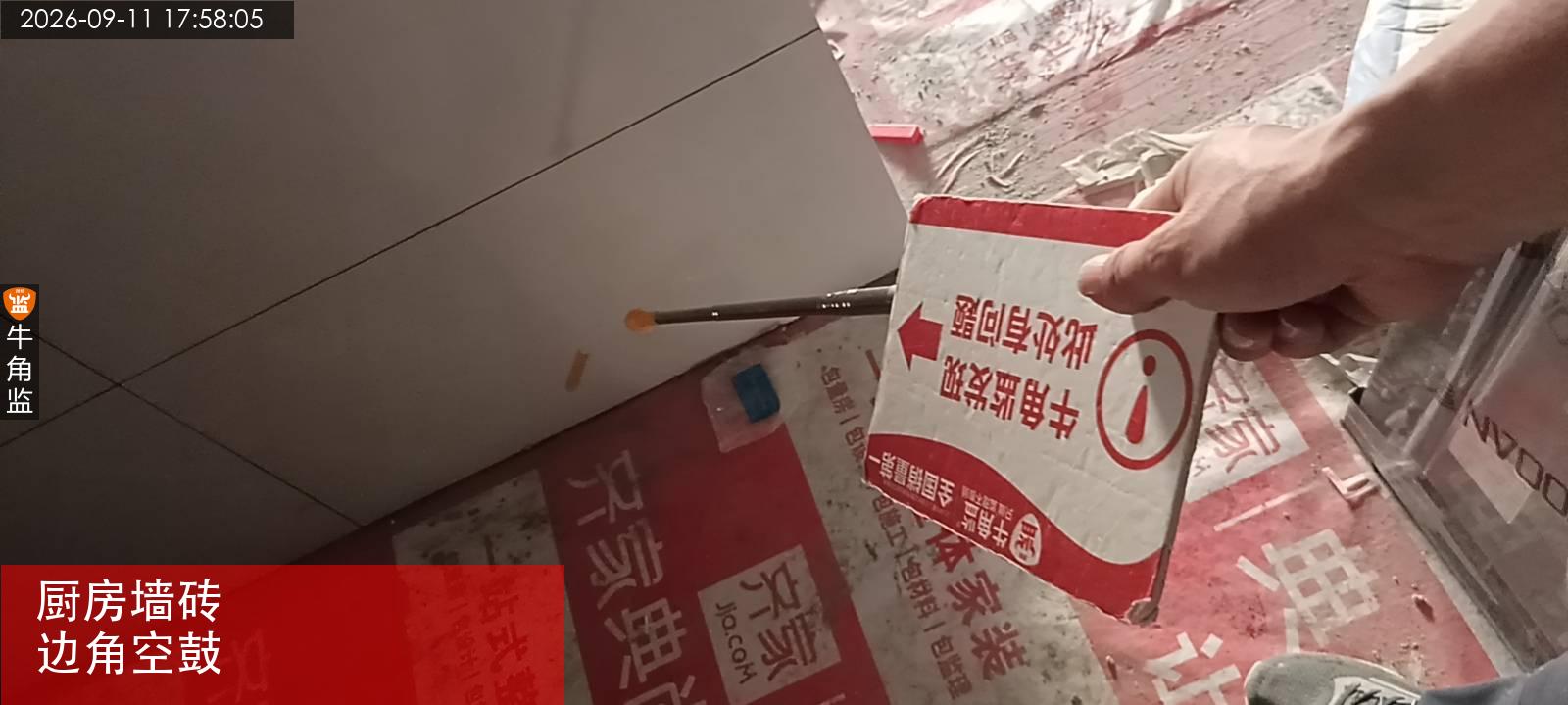

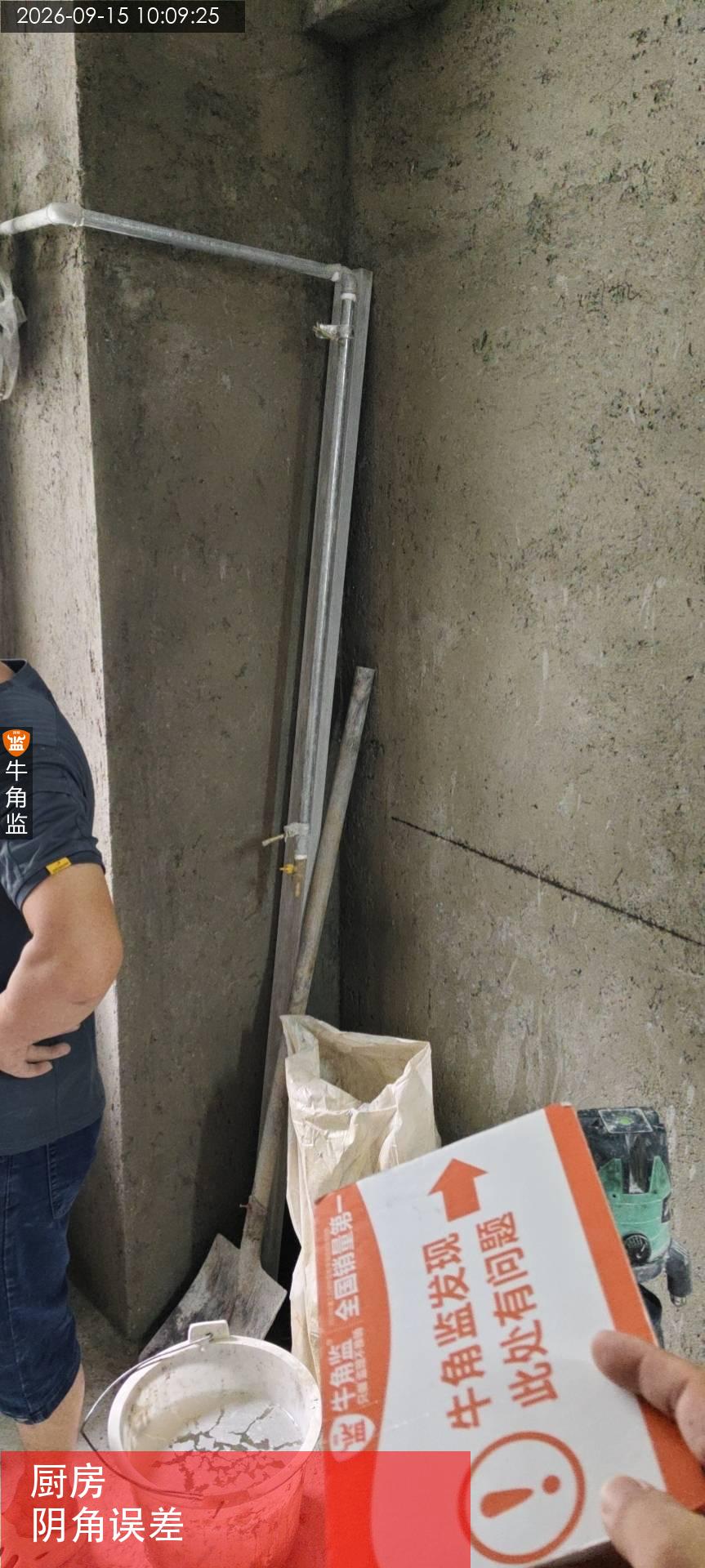

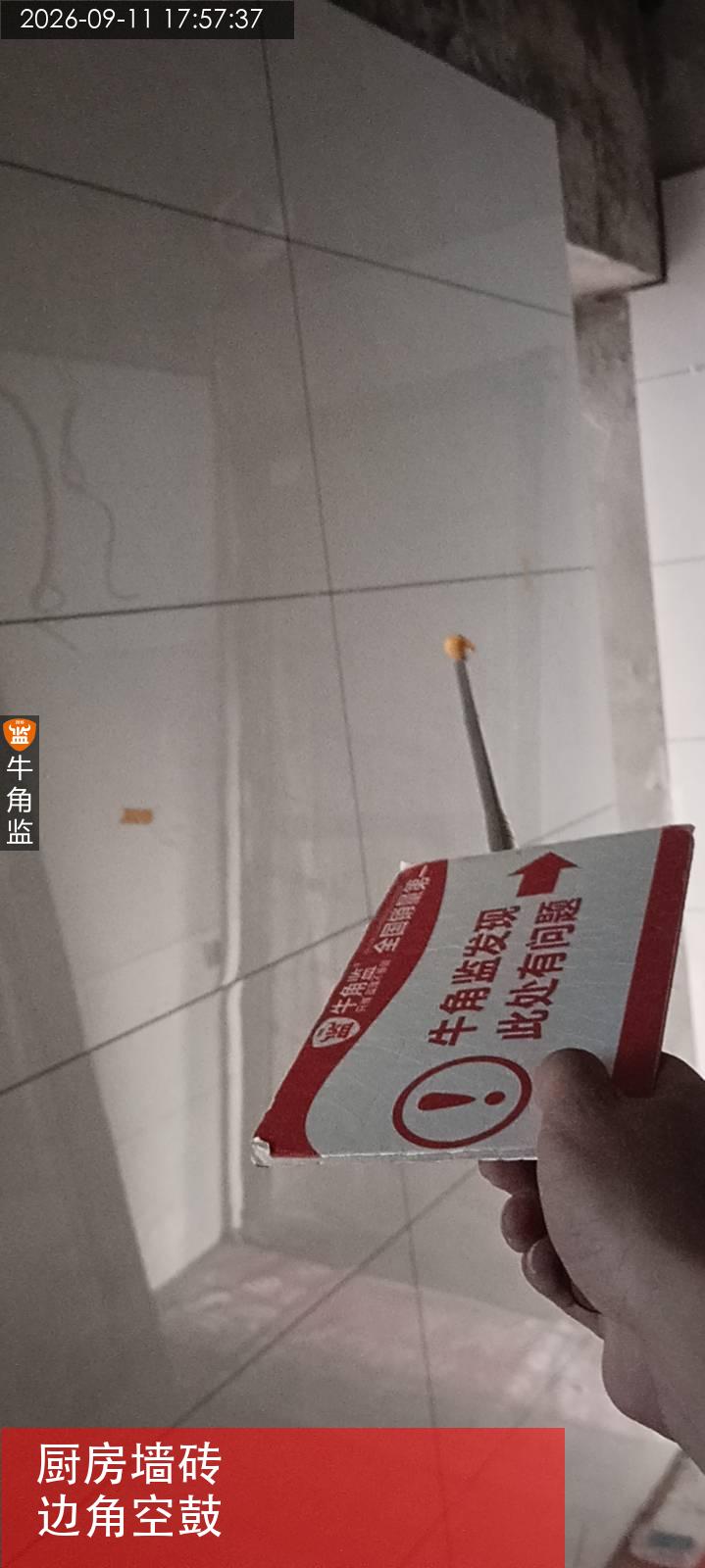

厨房空鼓以及大小缝未处理

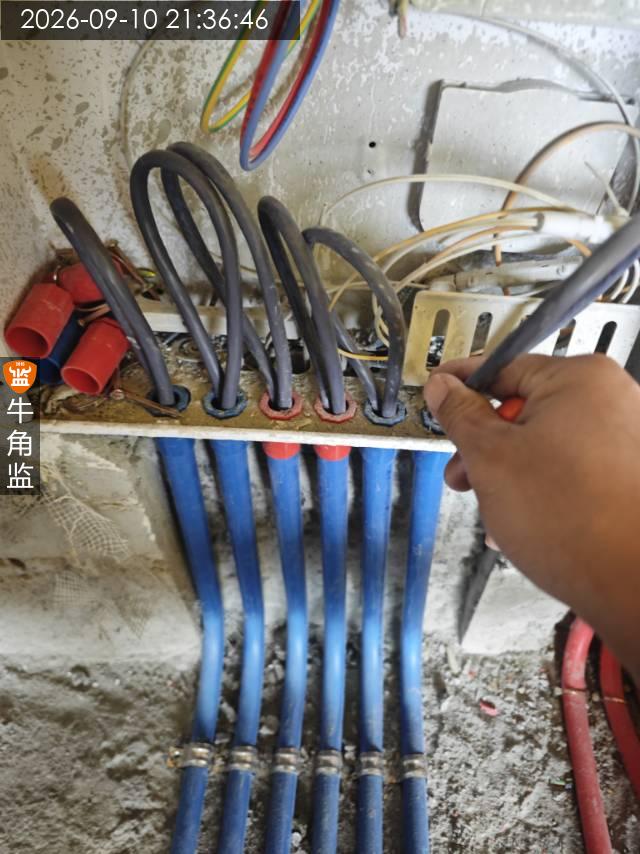

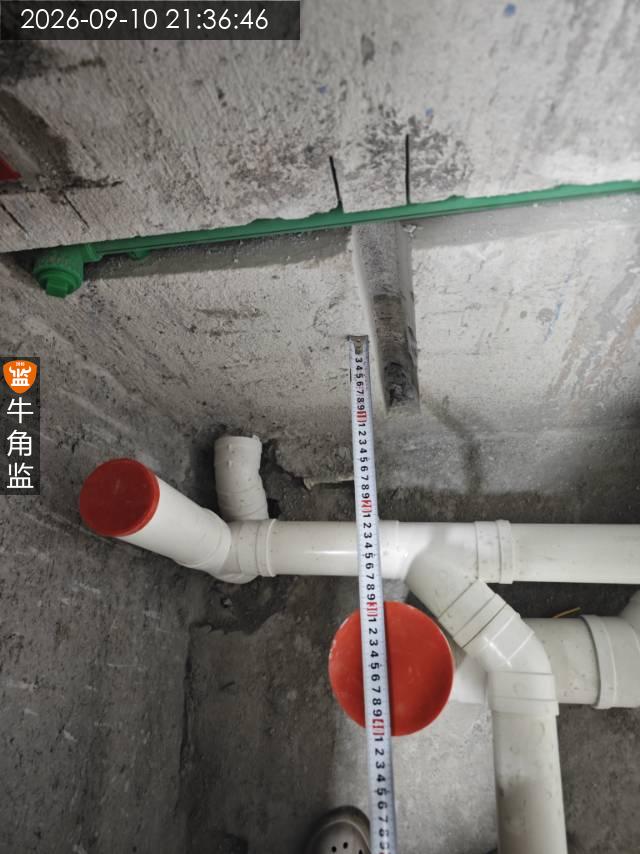

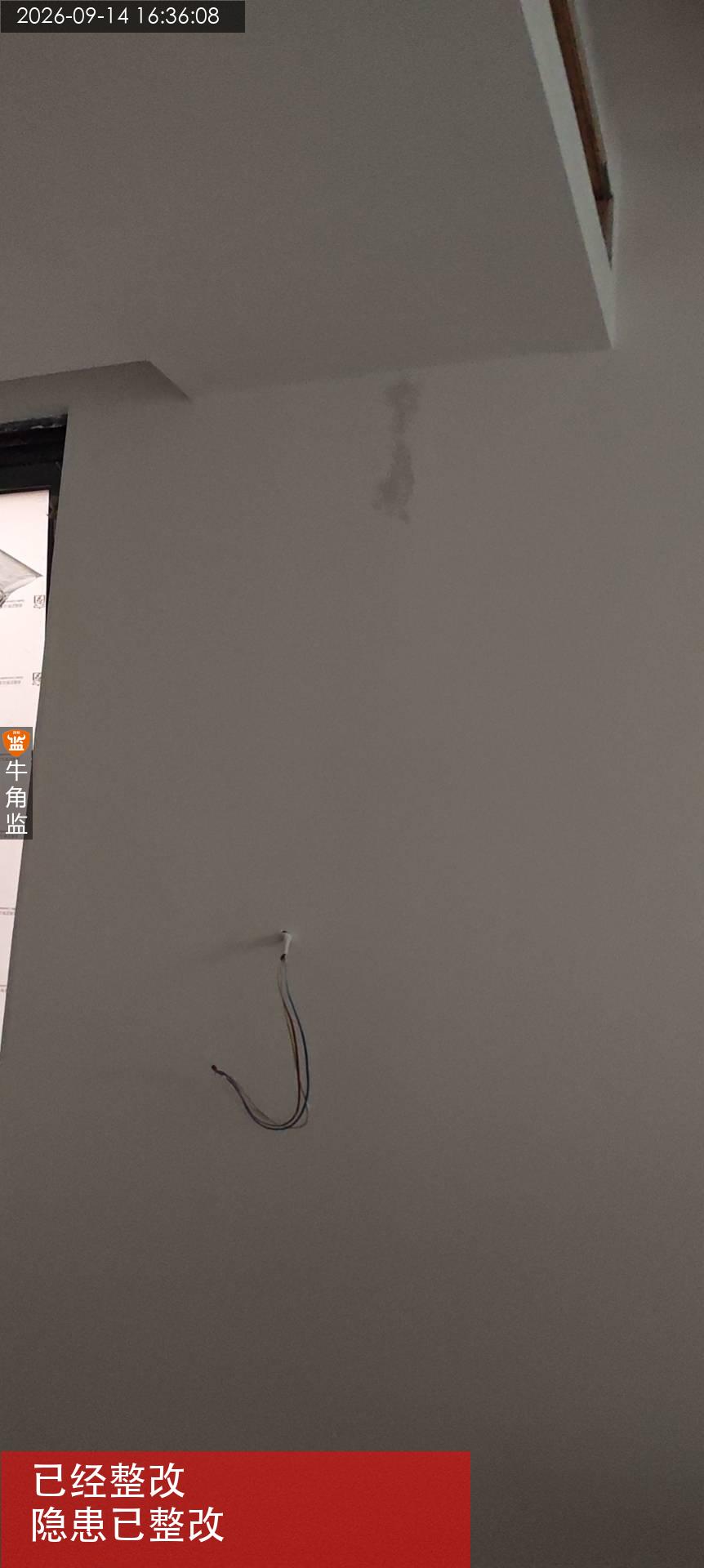

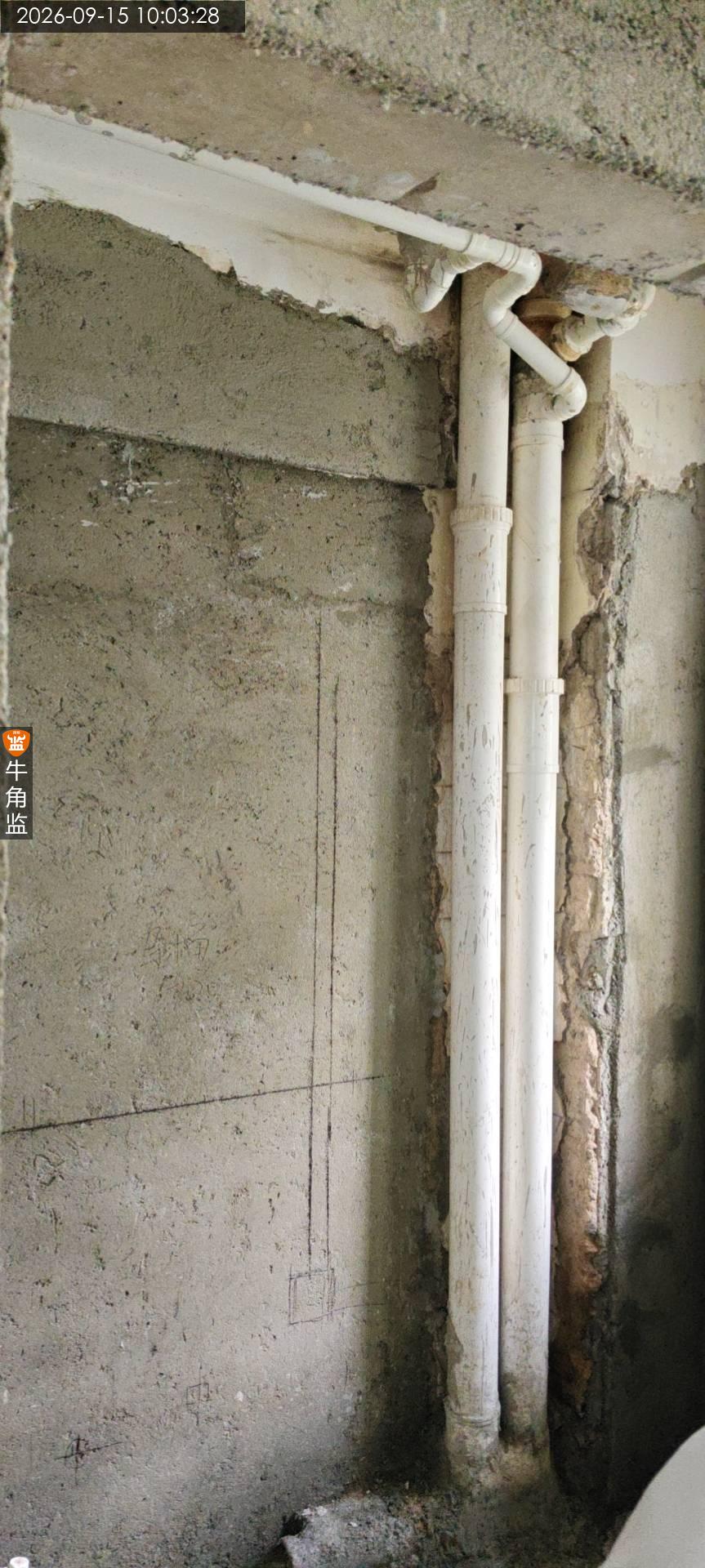

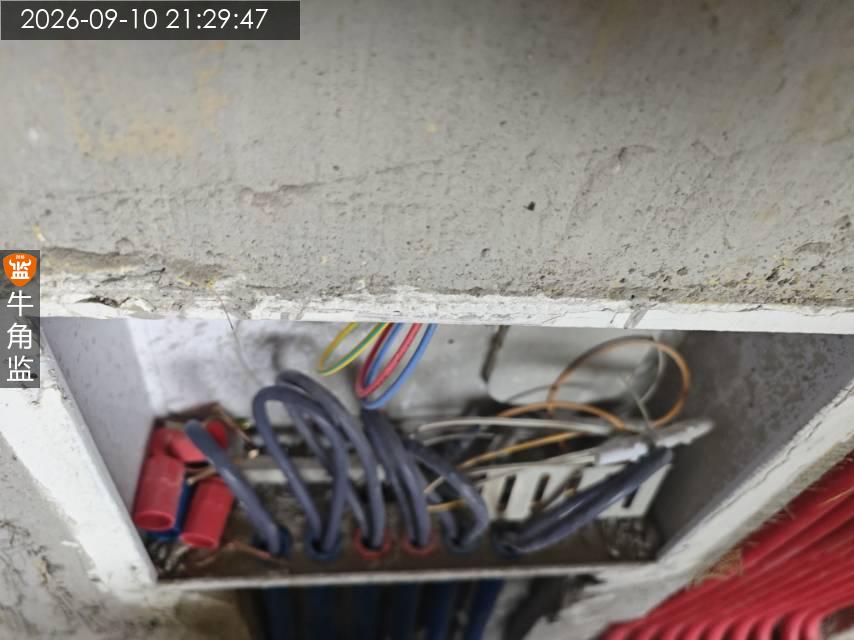

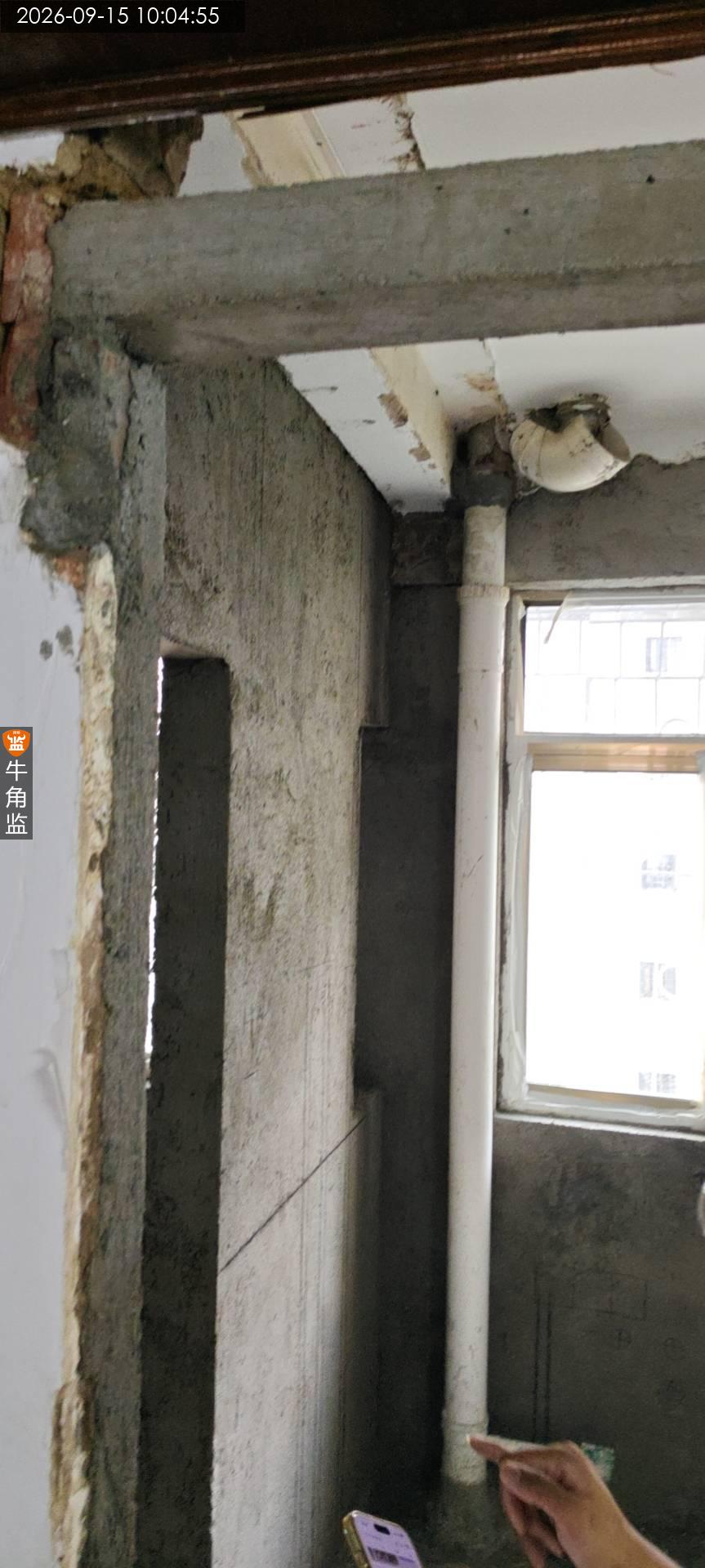

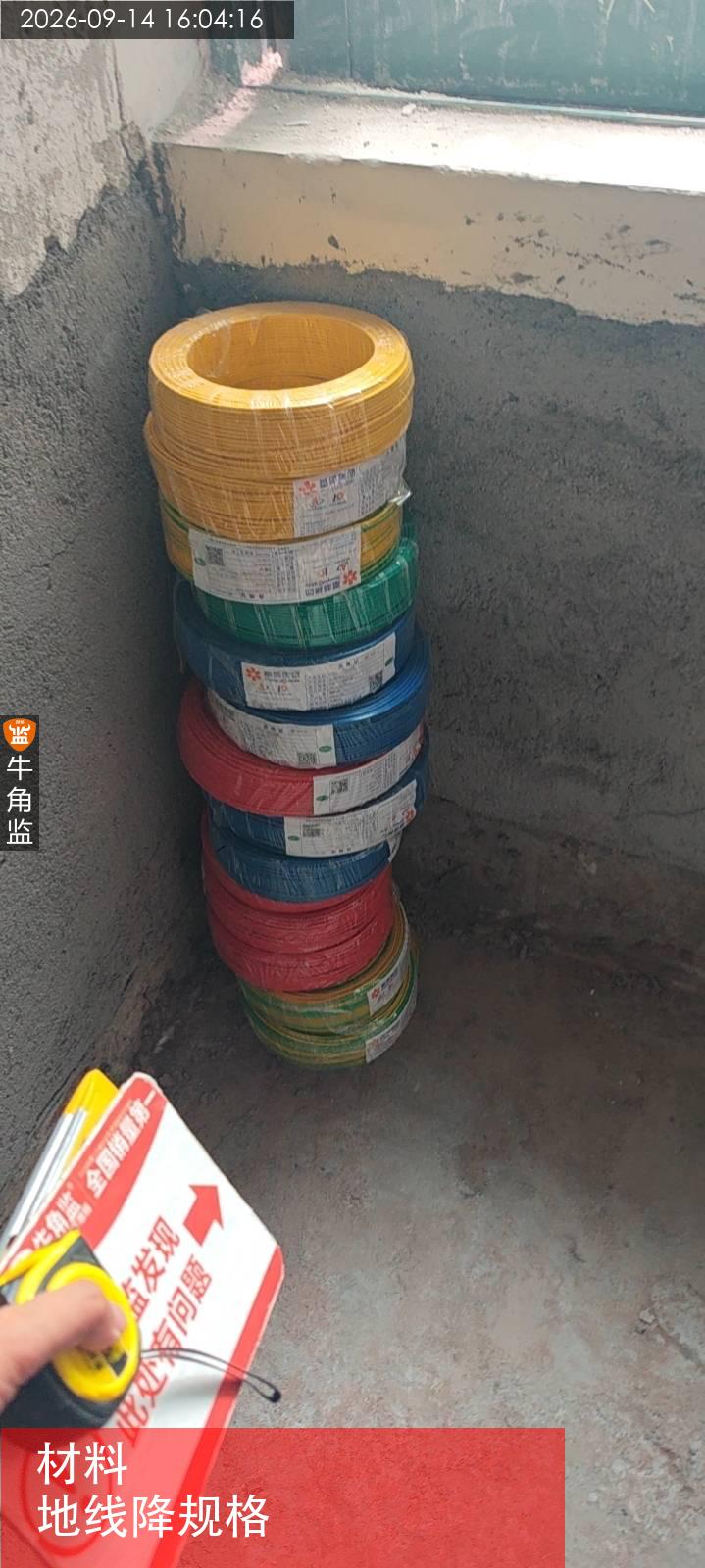

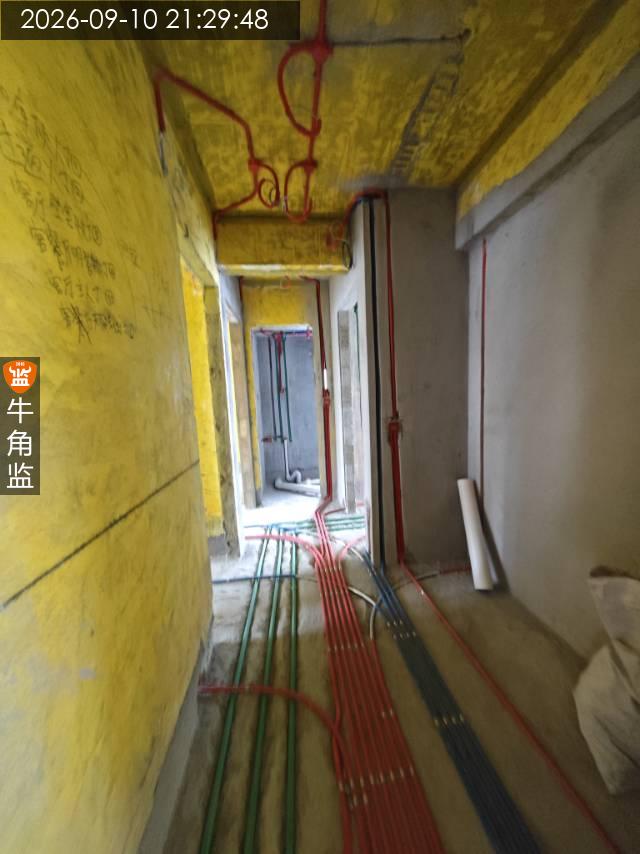

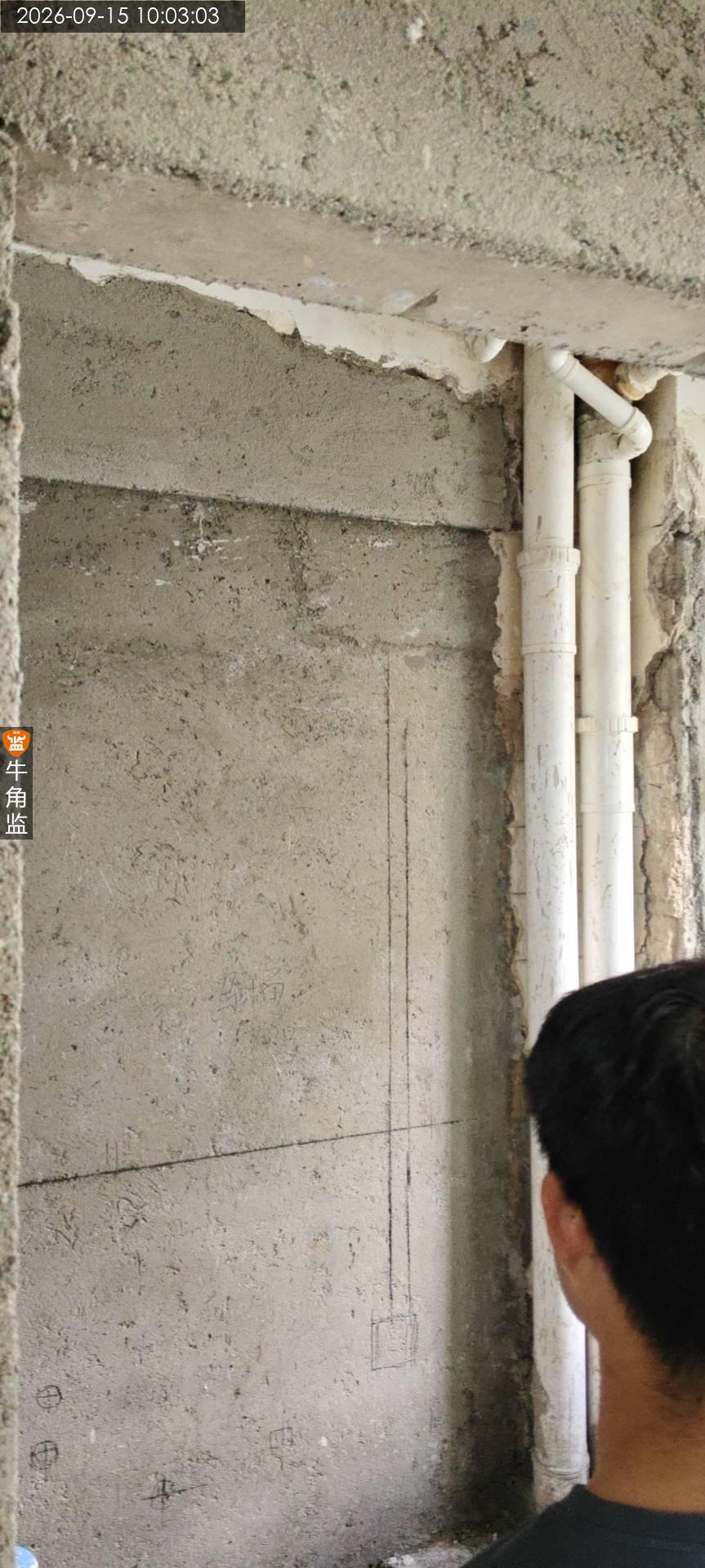

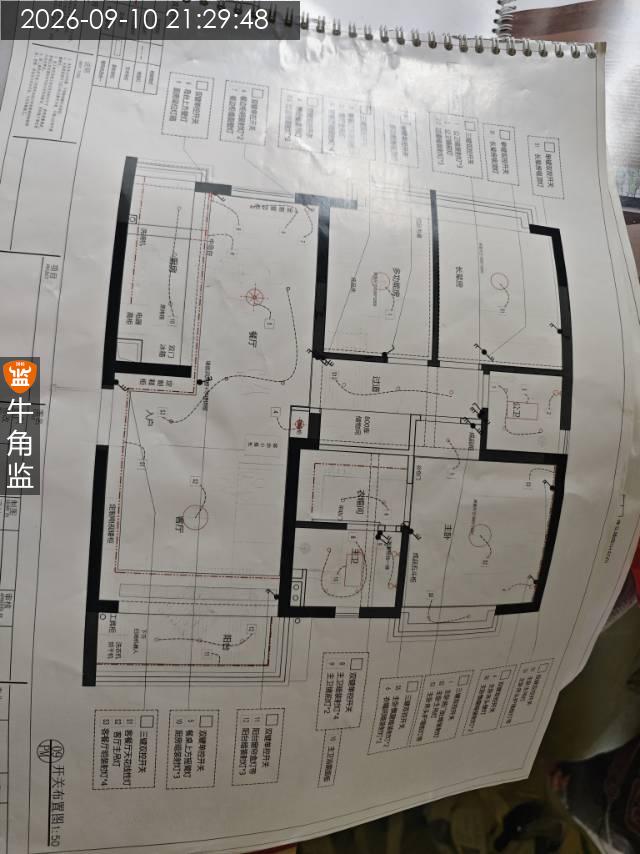

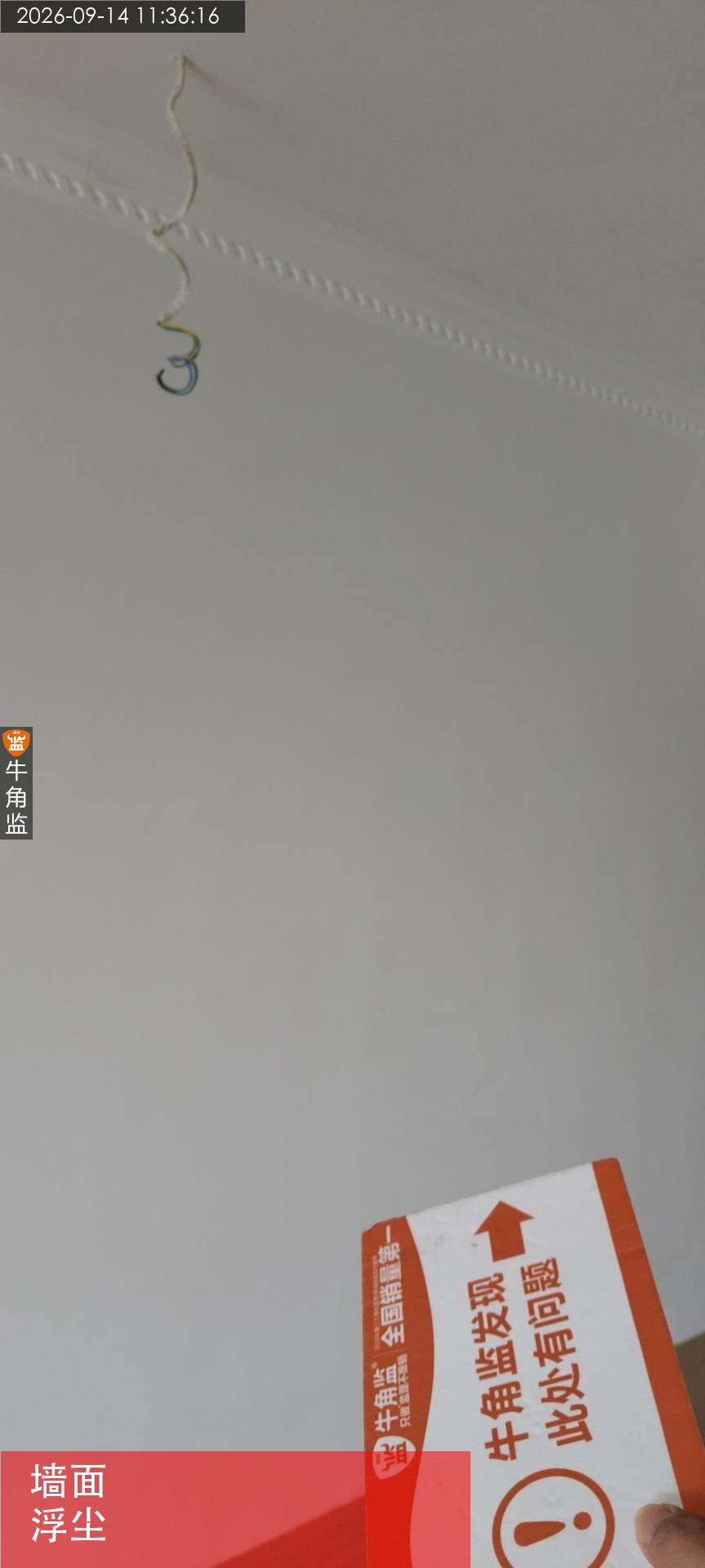

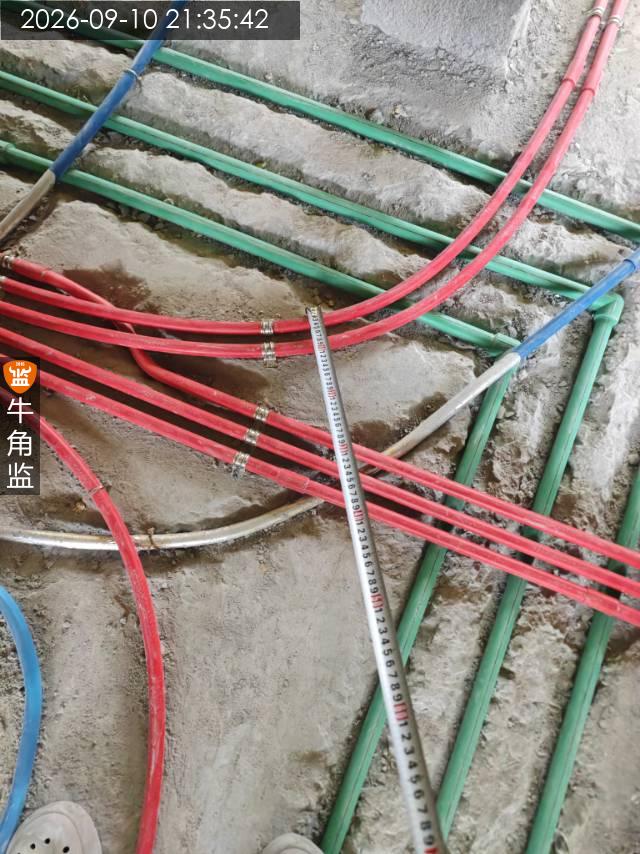

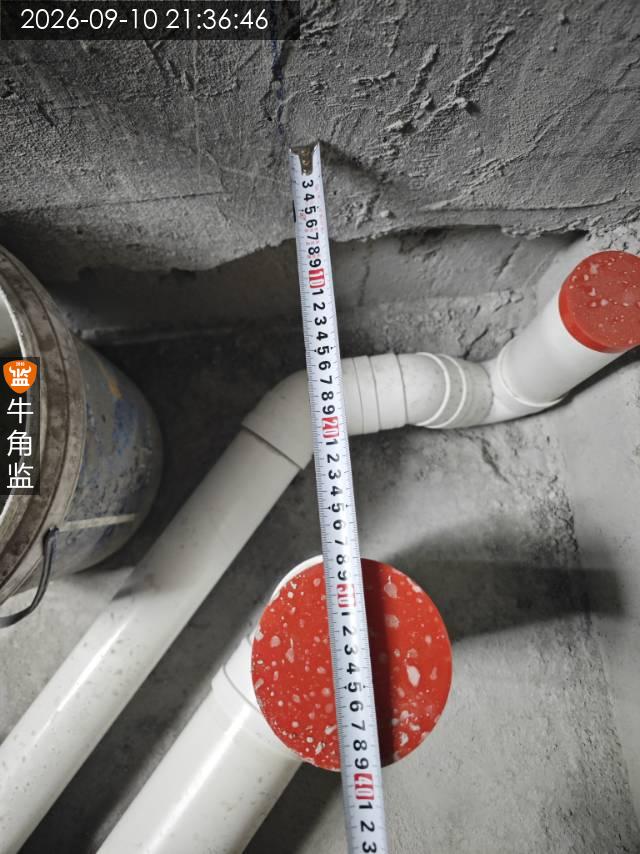

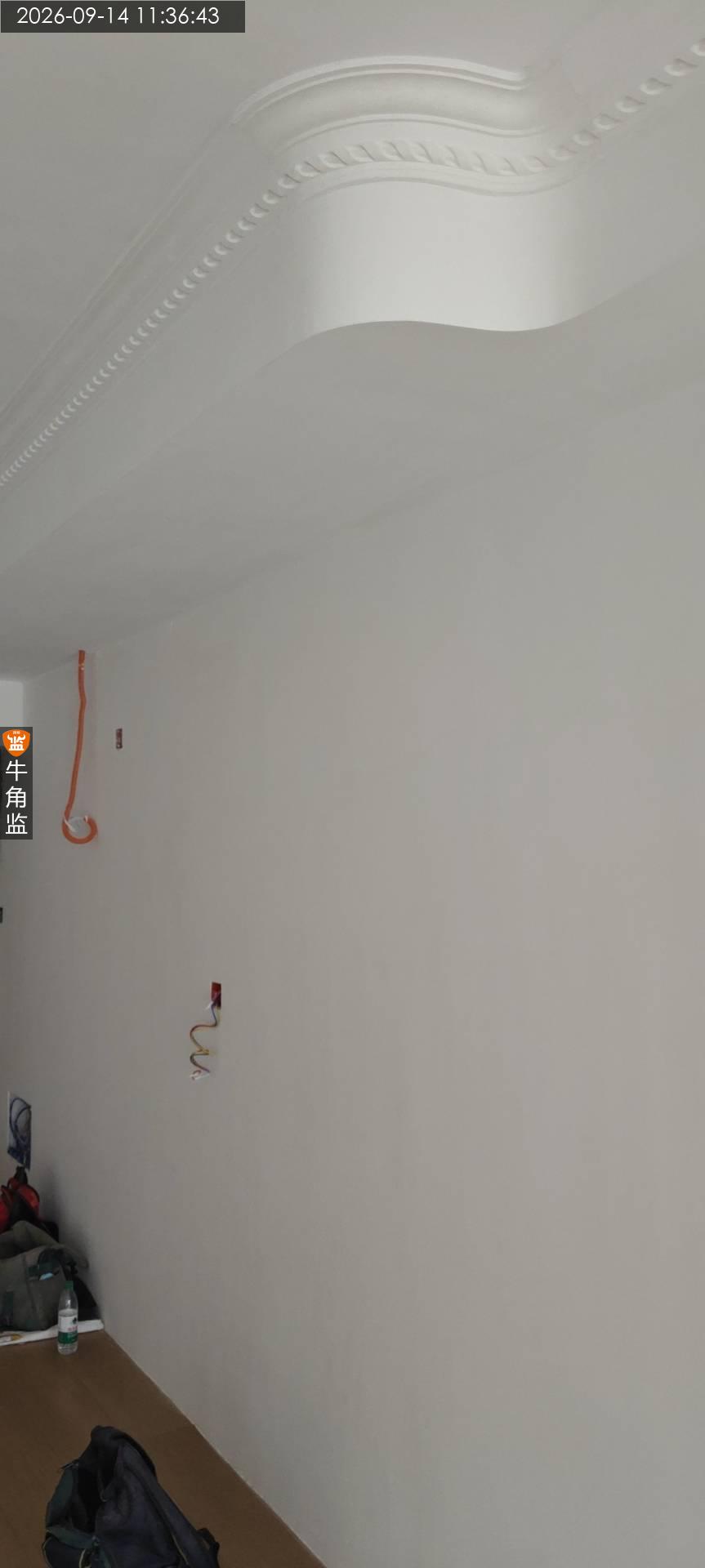

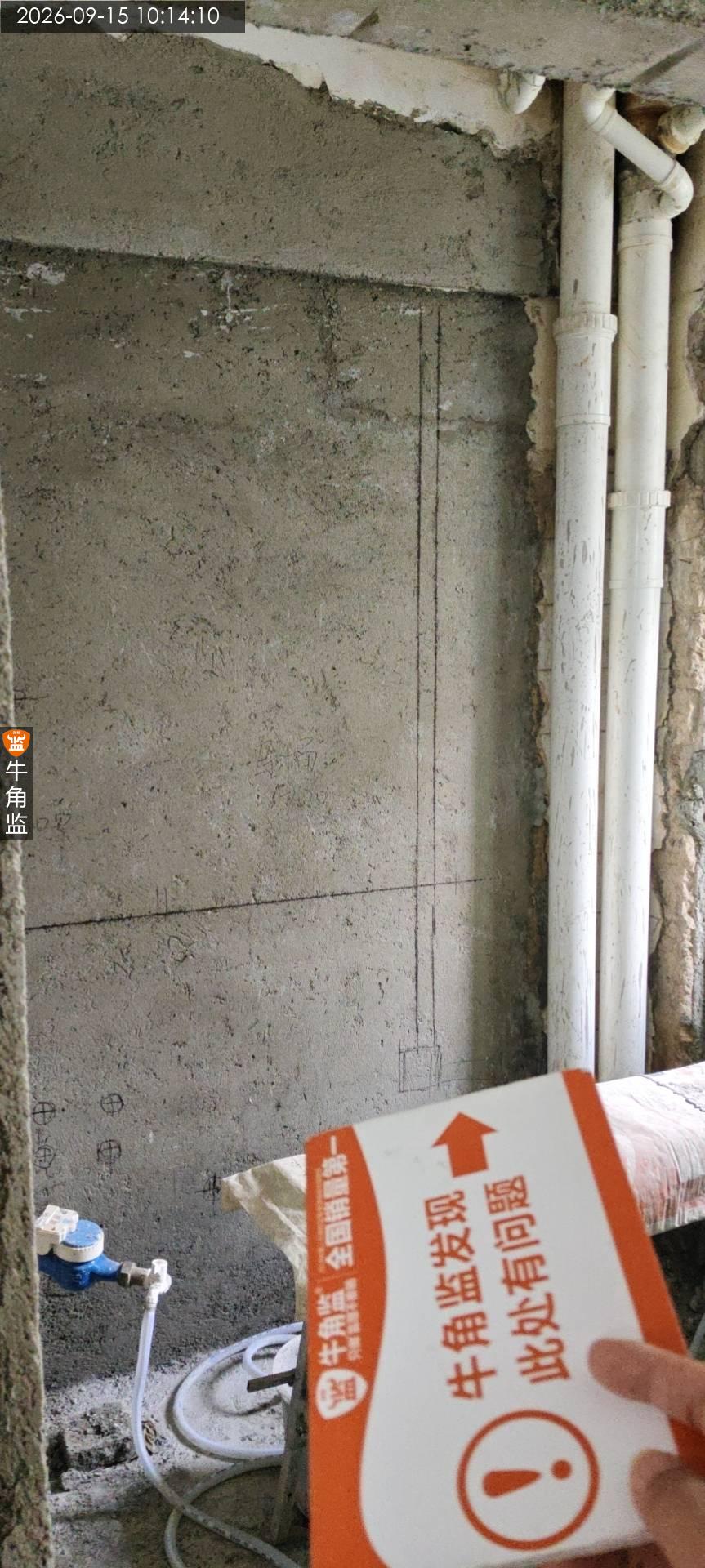

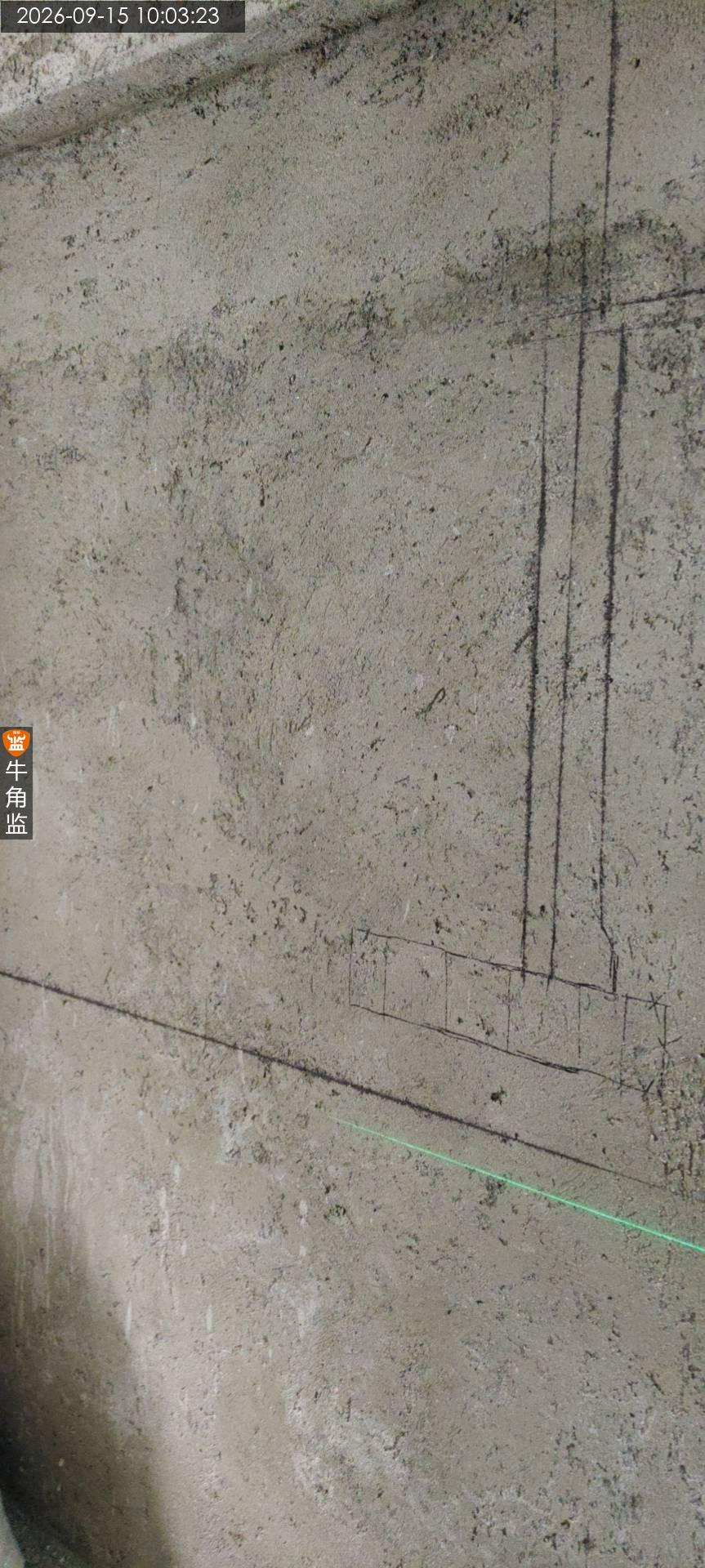

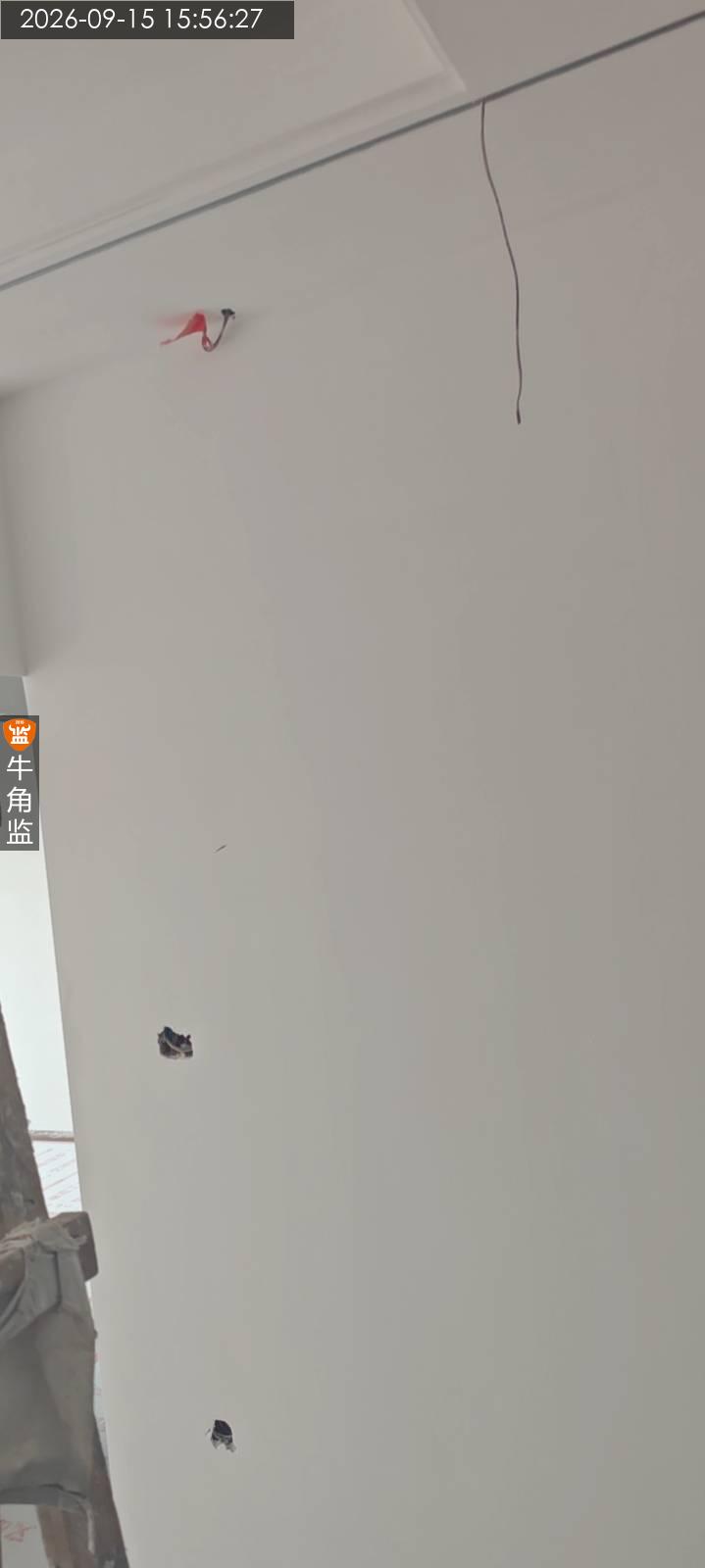

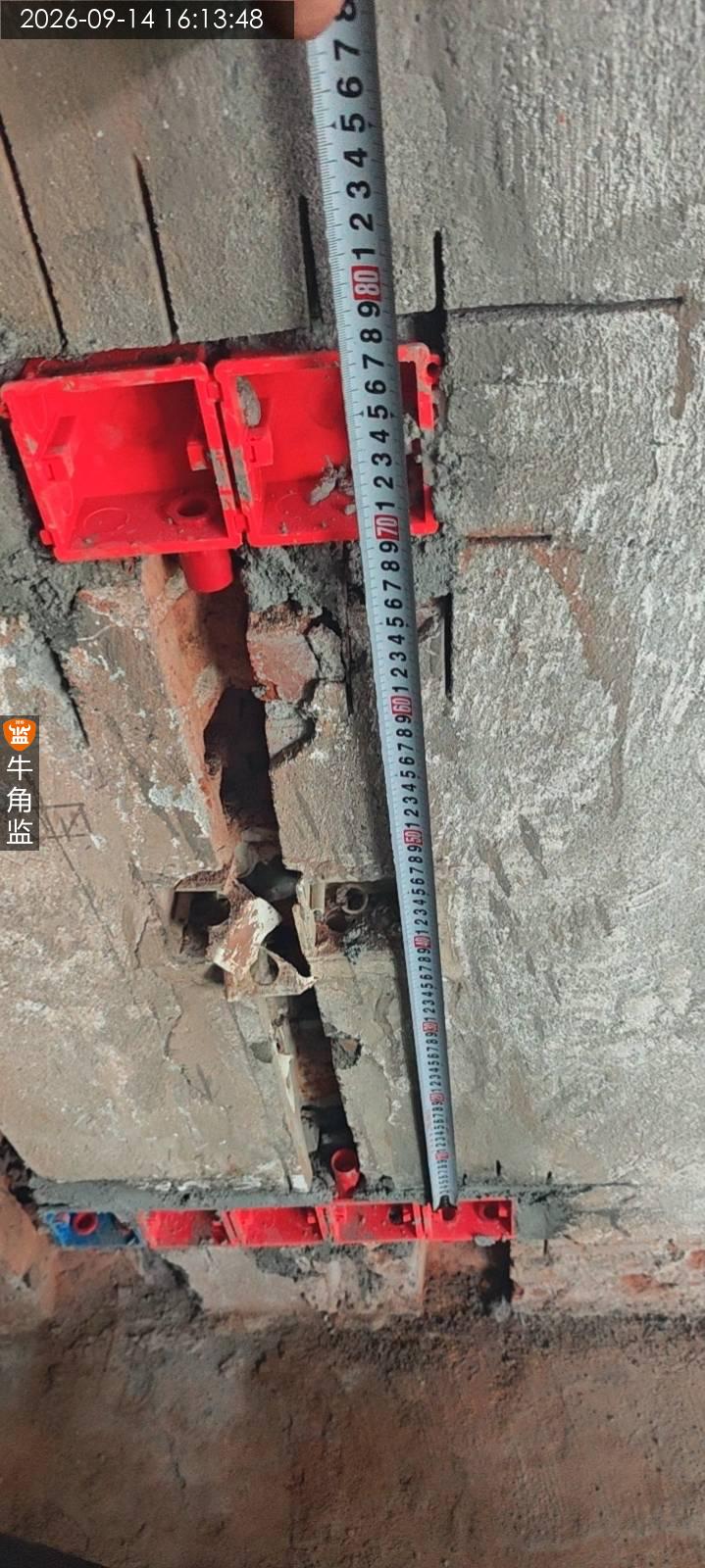

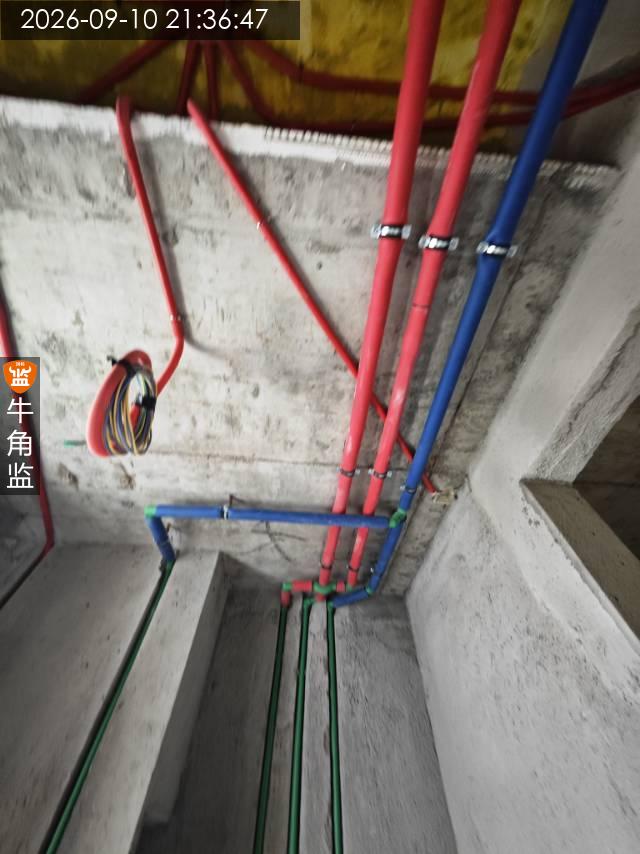

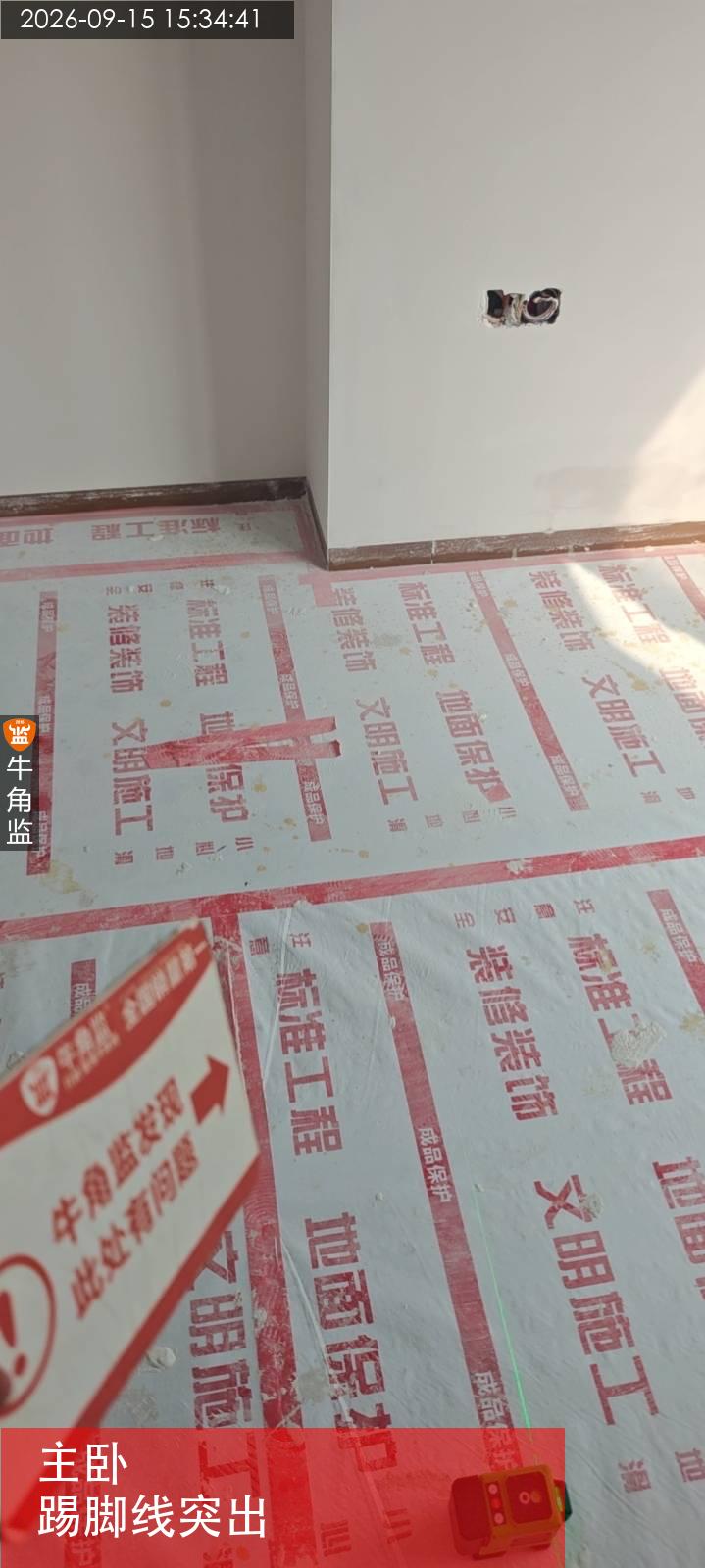

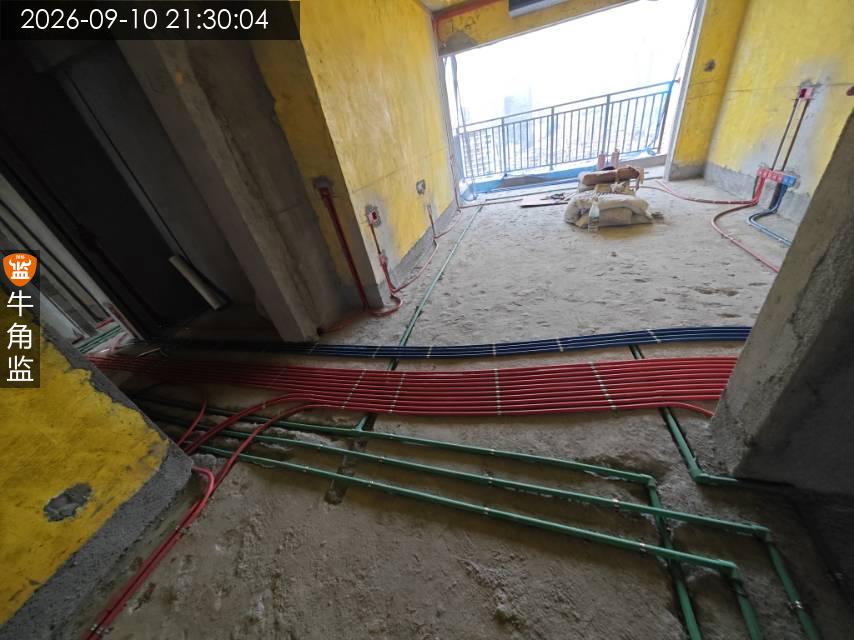

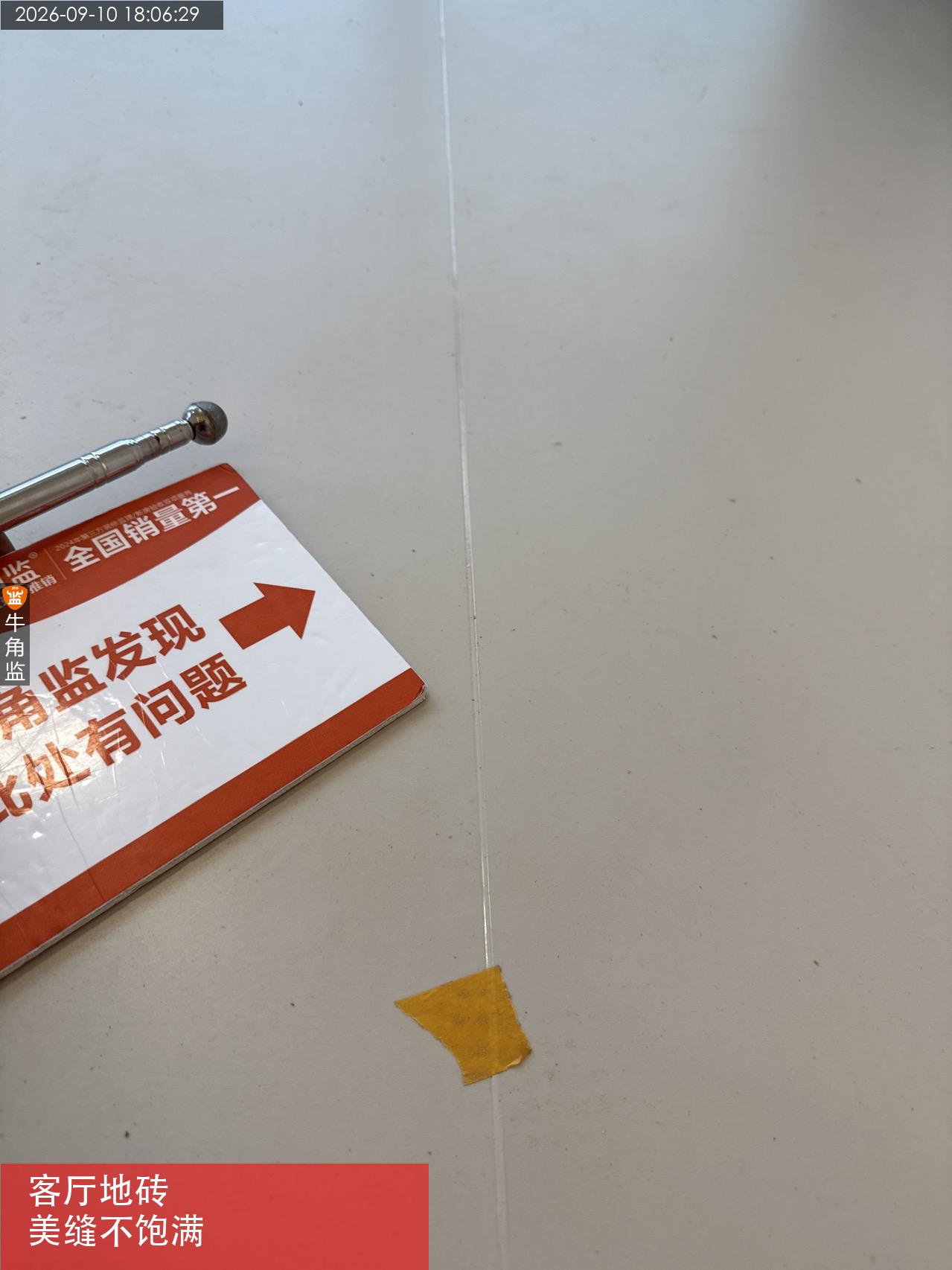

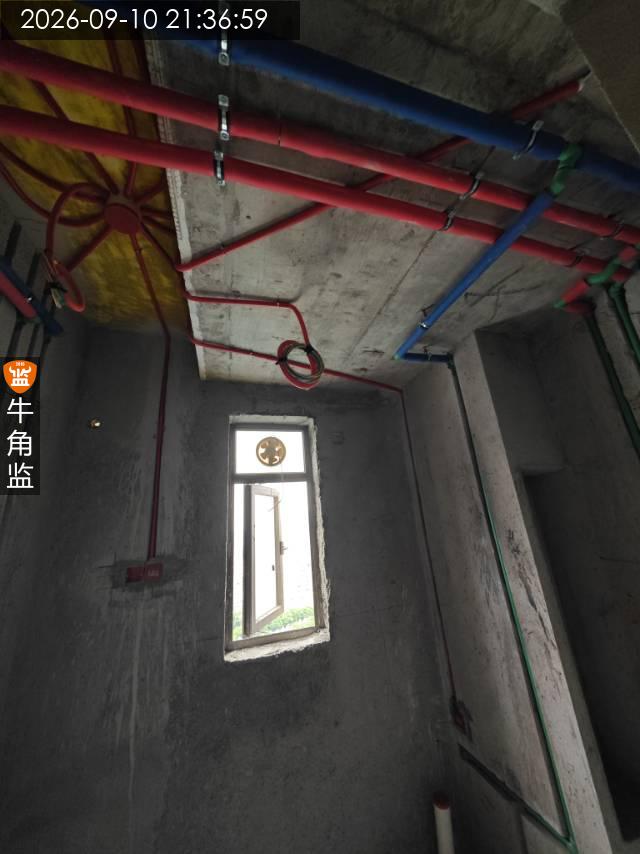

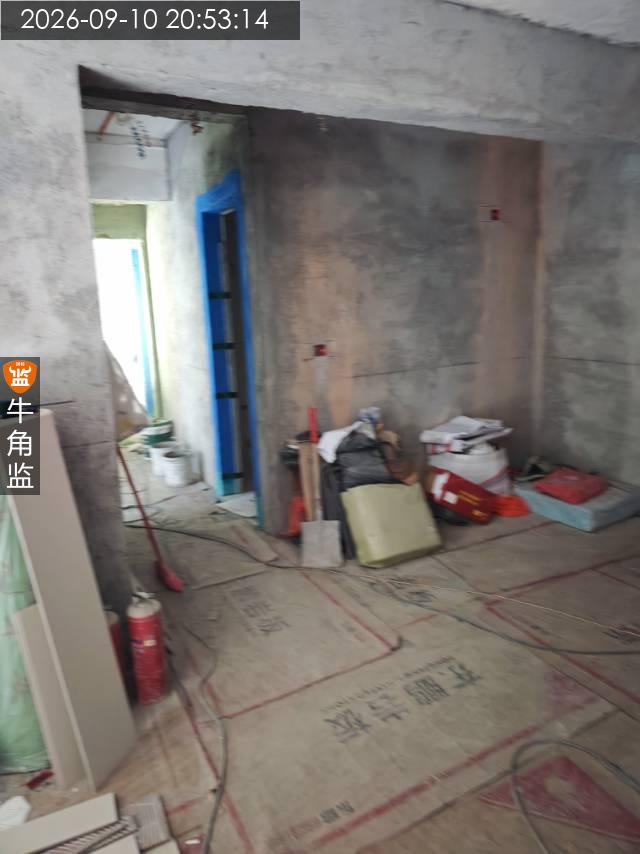

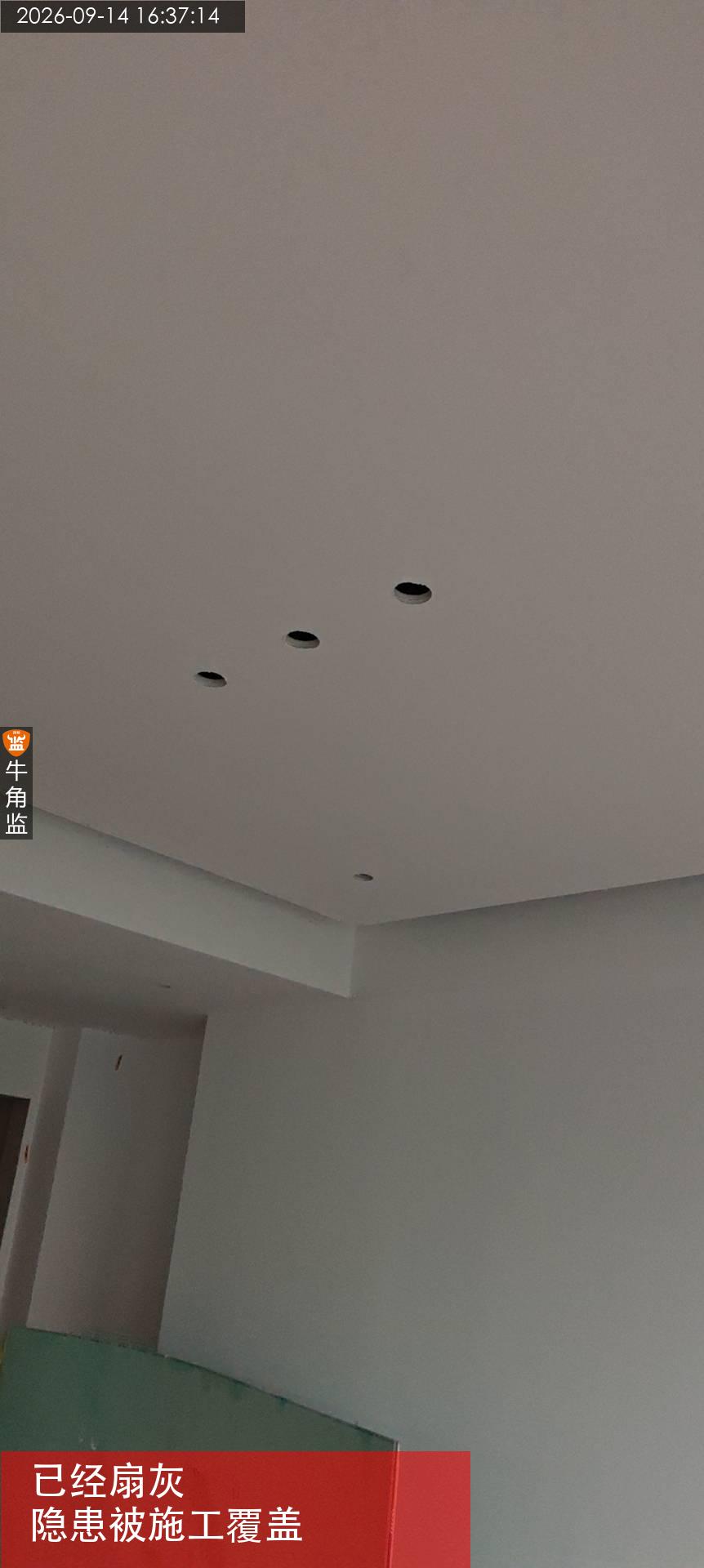

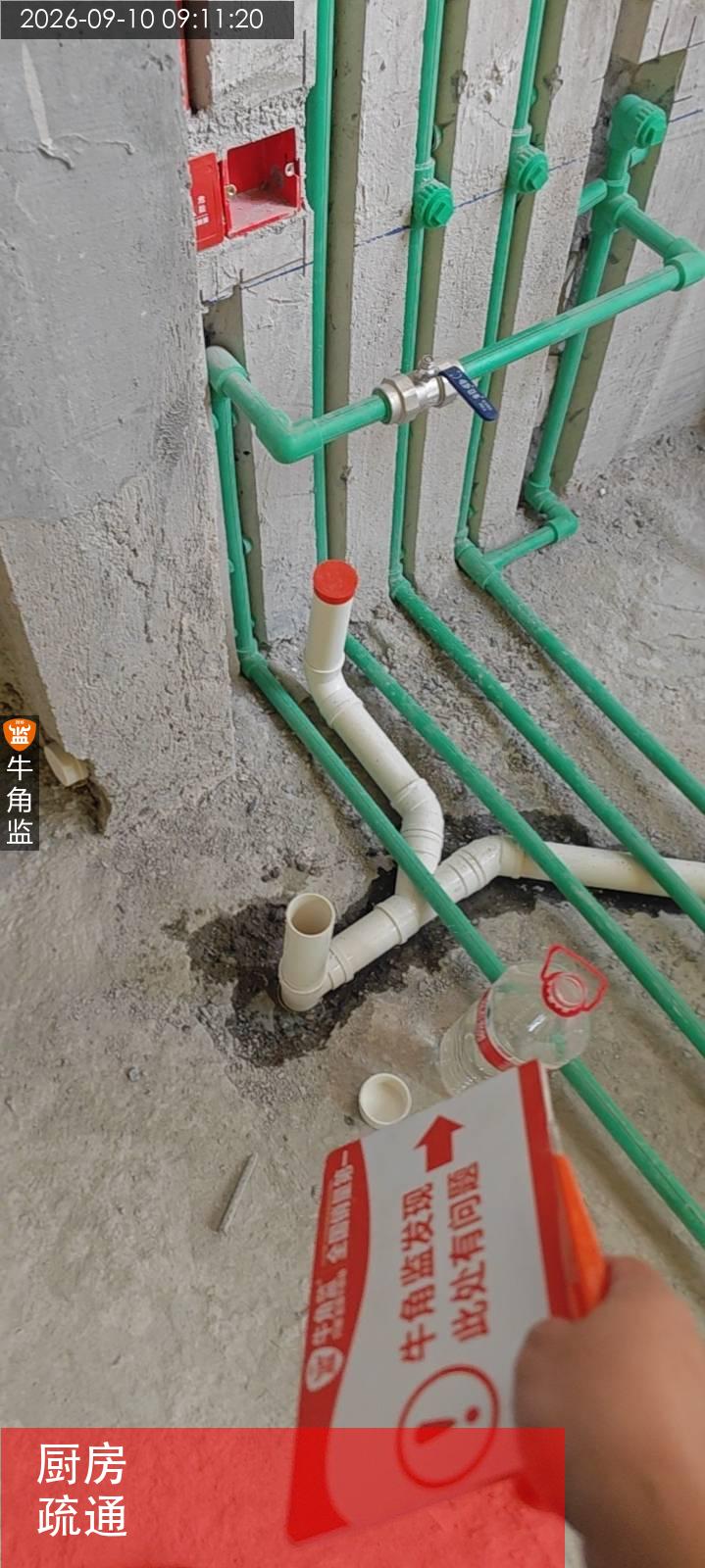

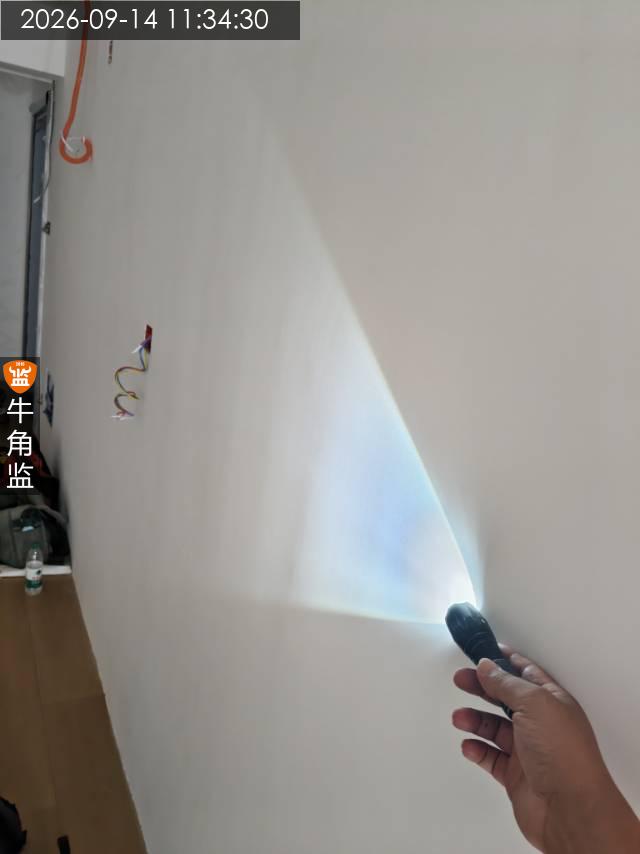

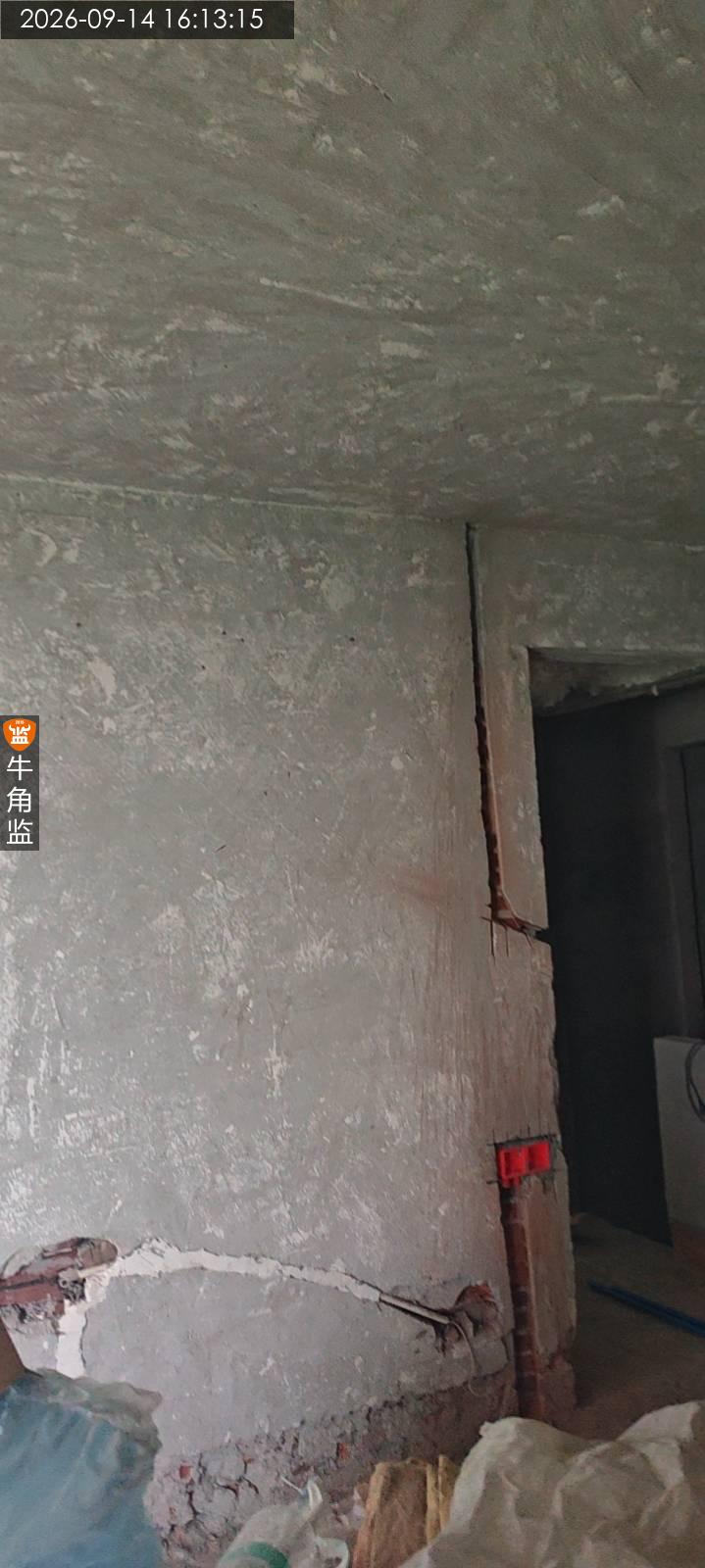

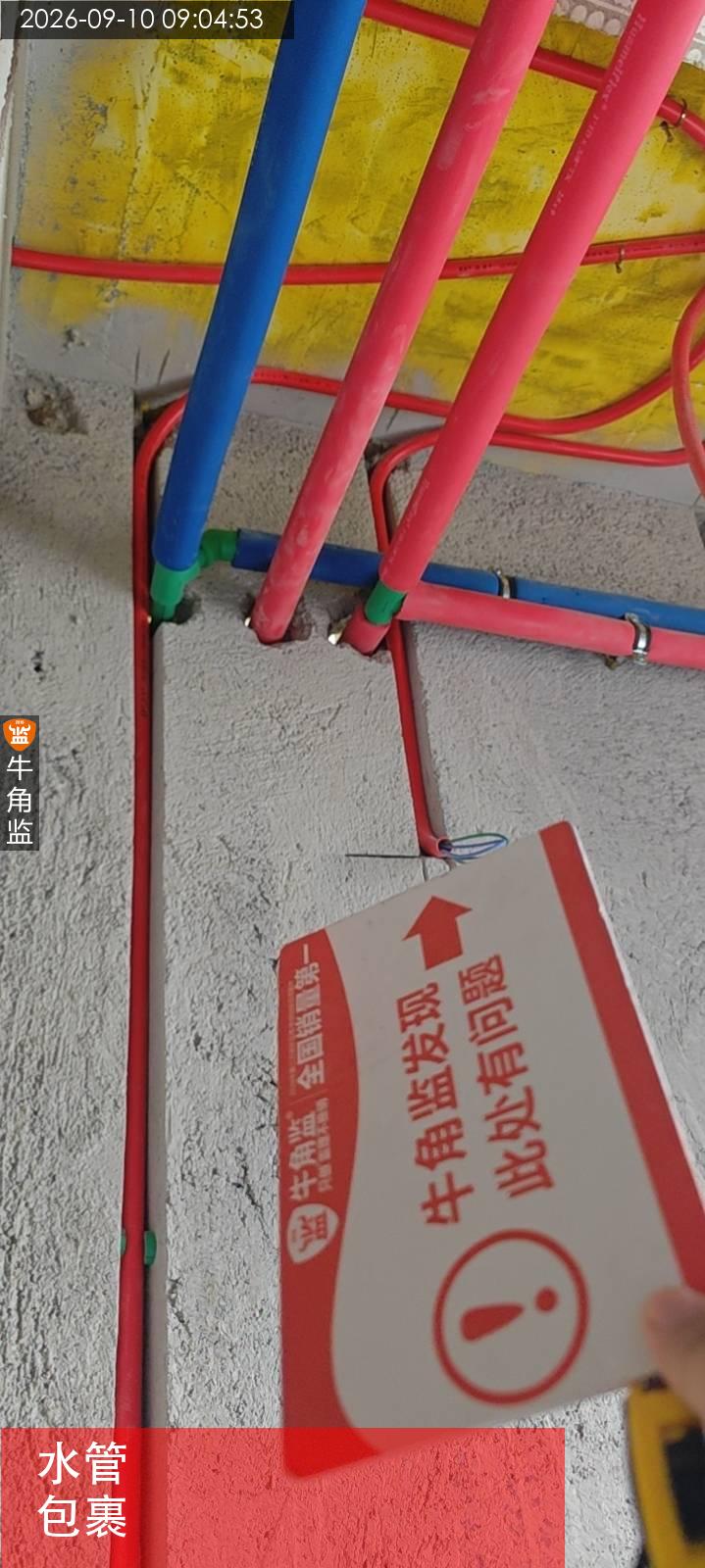

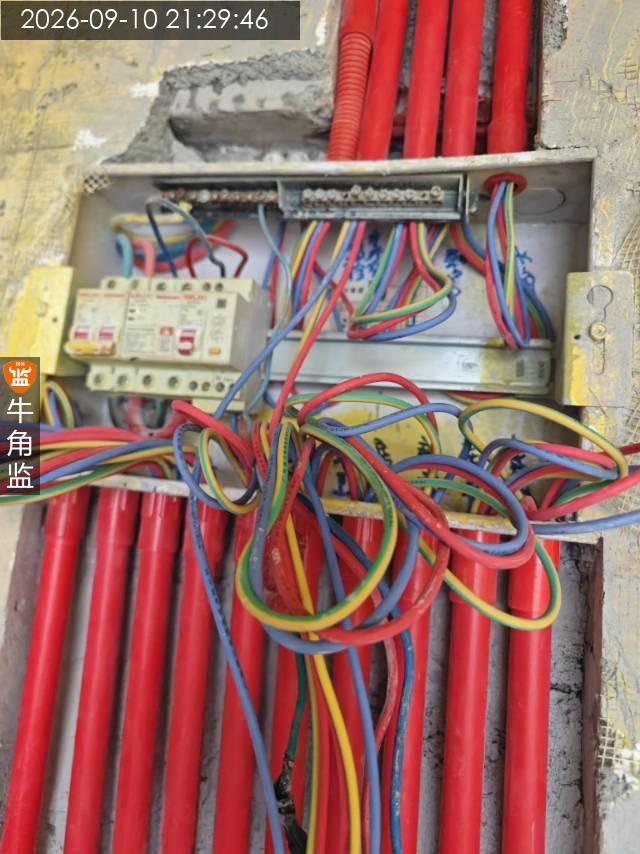

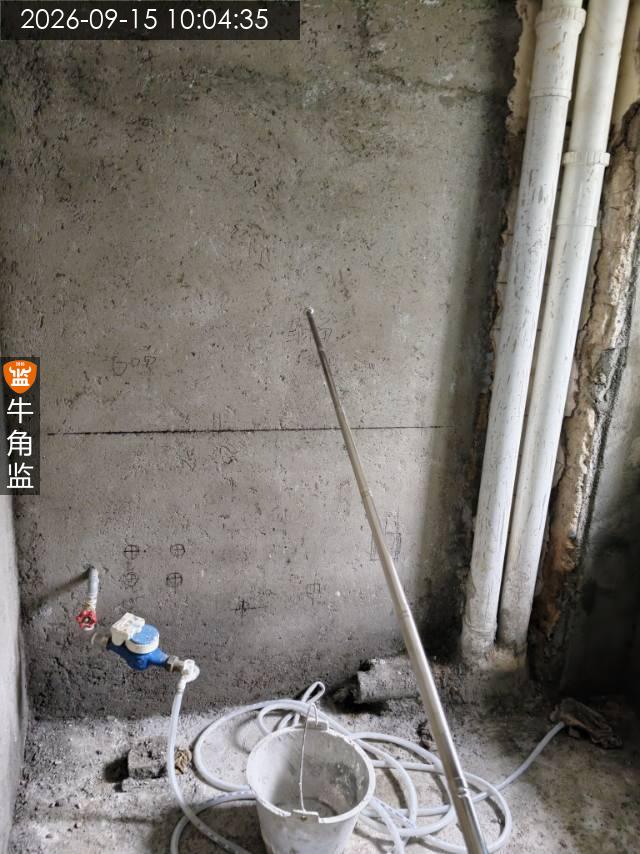

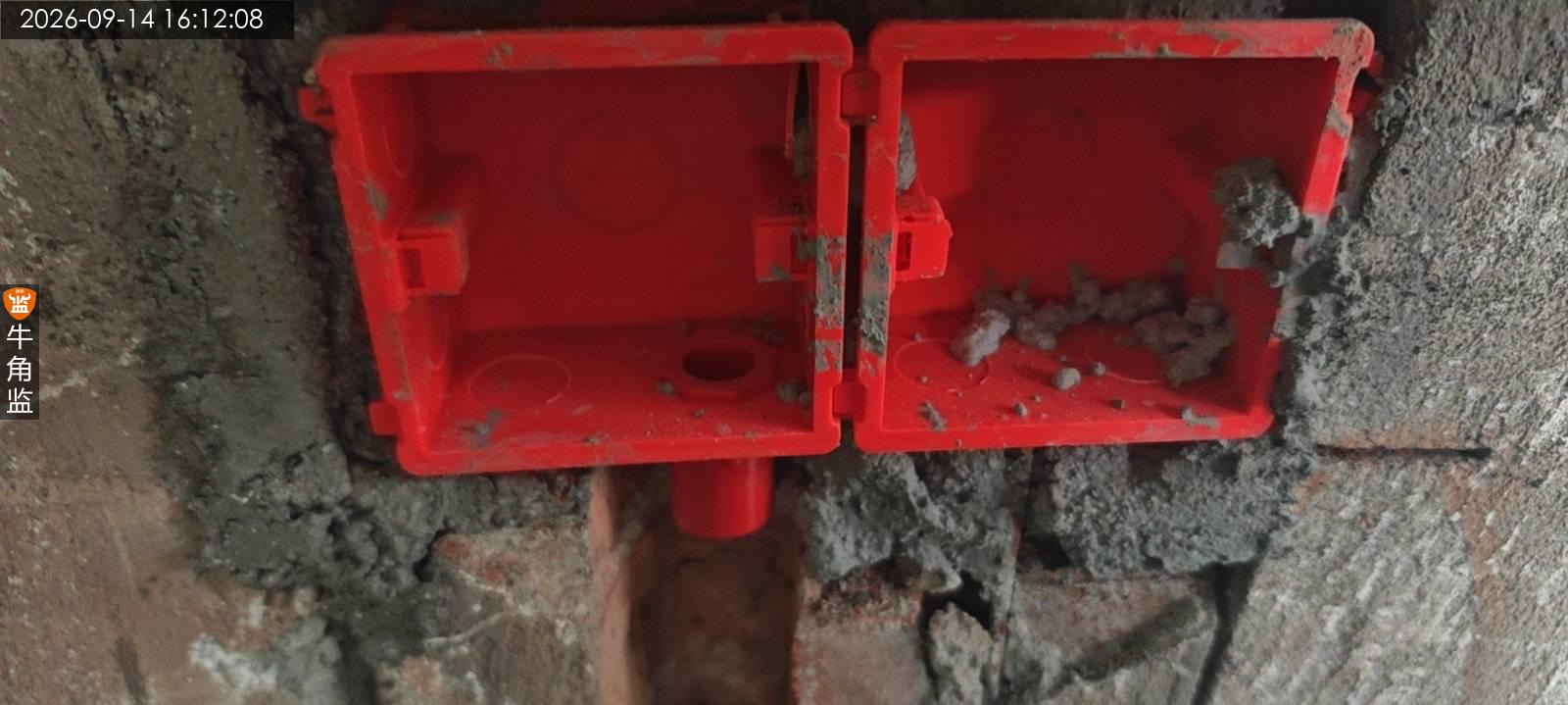

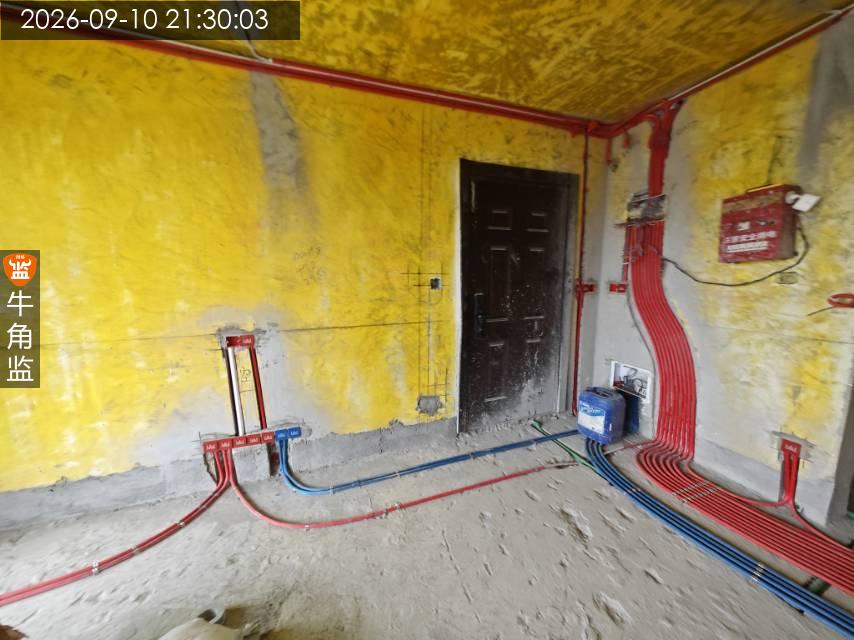

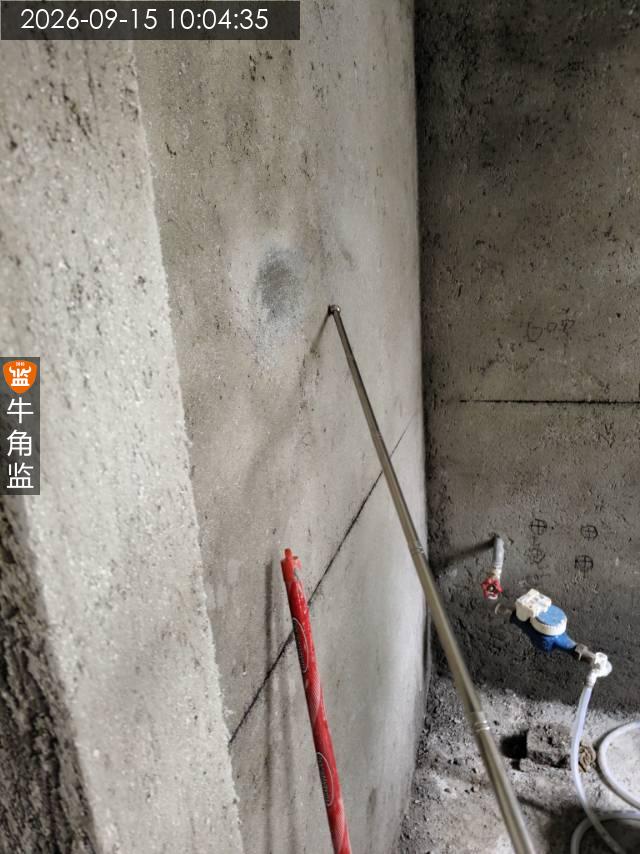

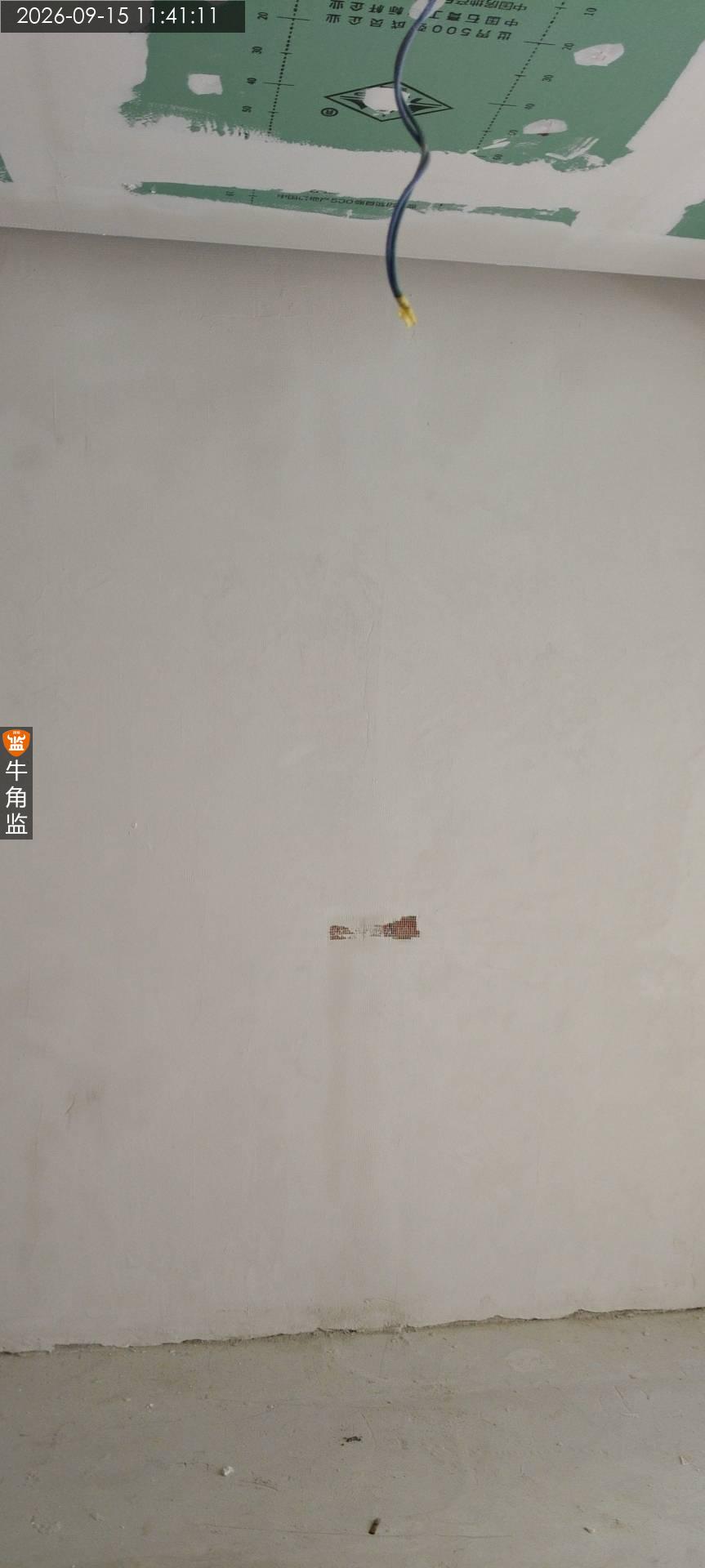

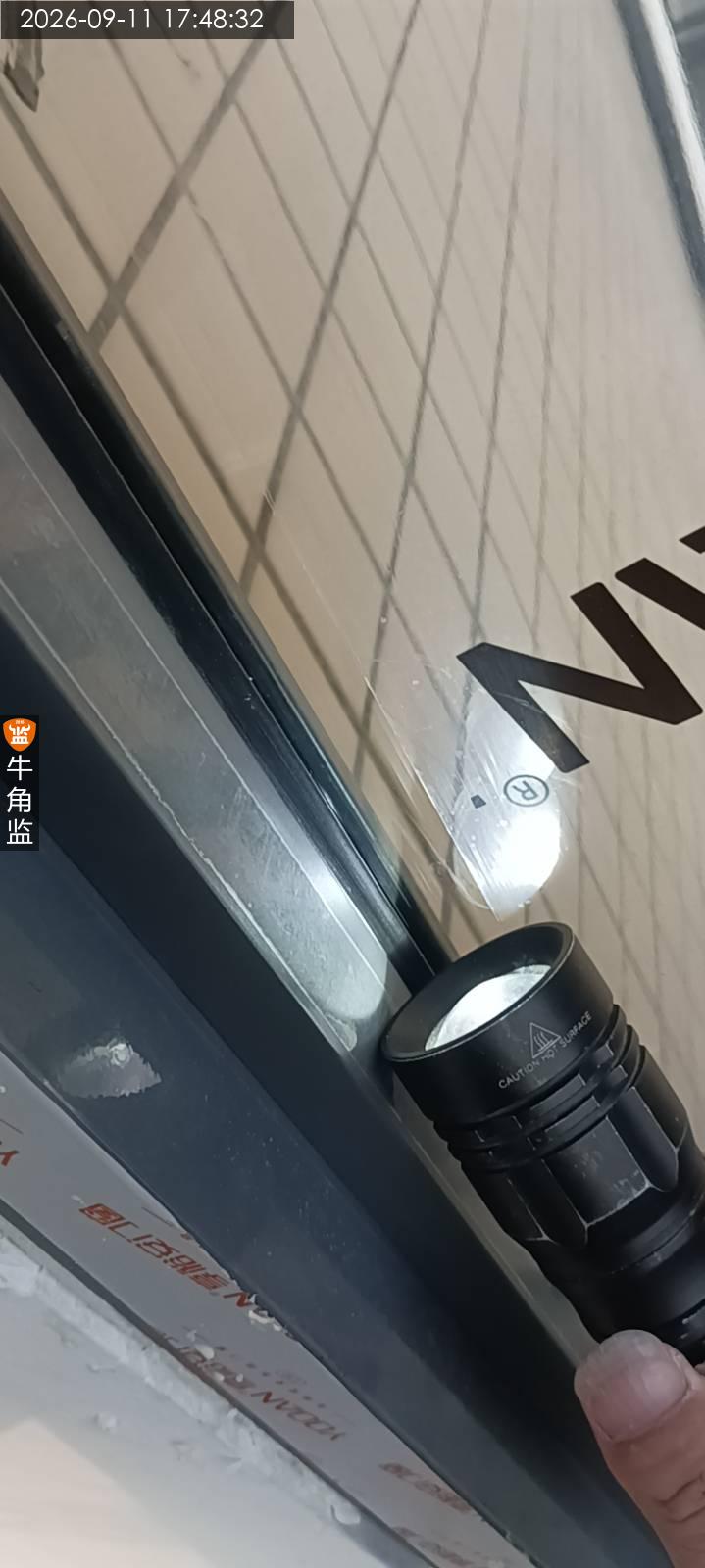

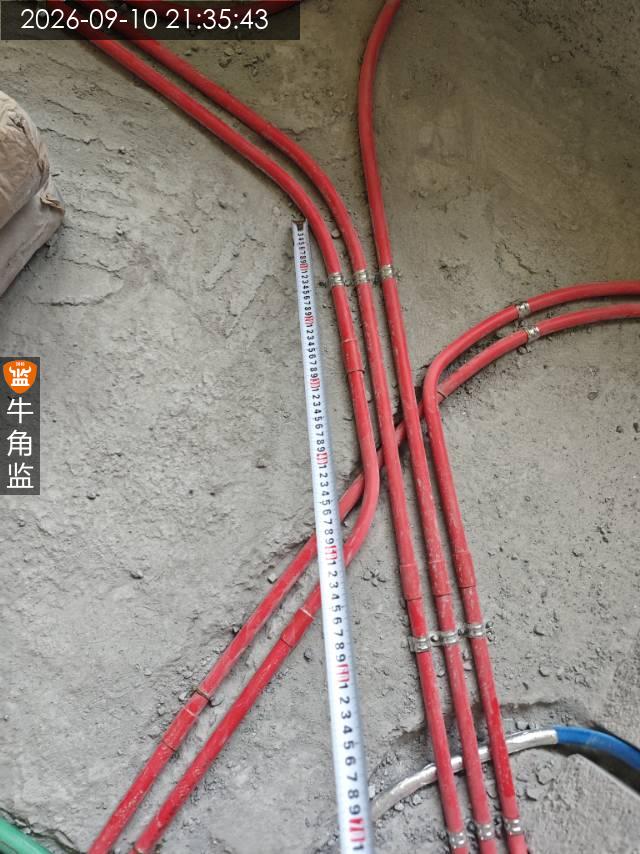

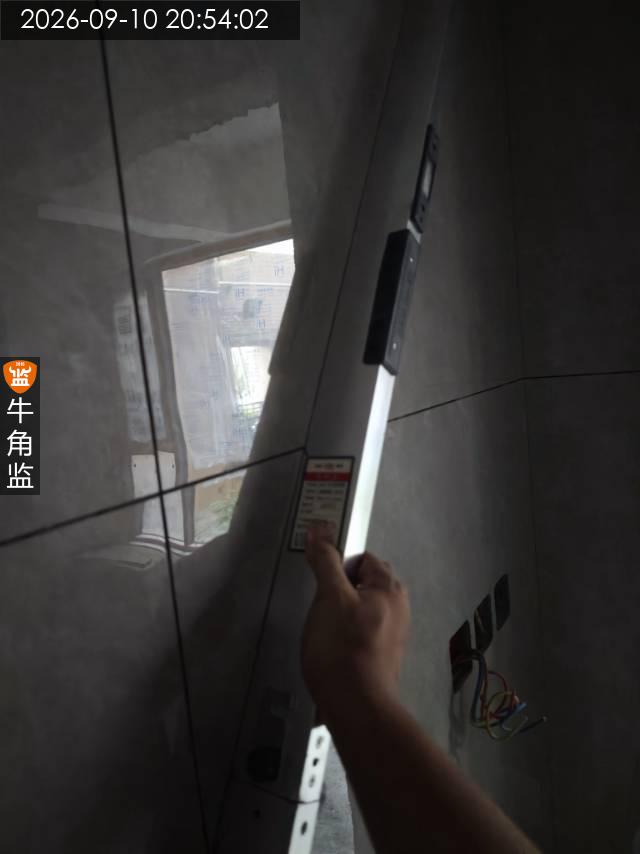

水电走向标识未标记

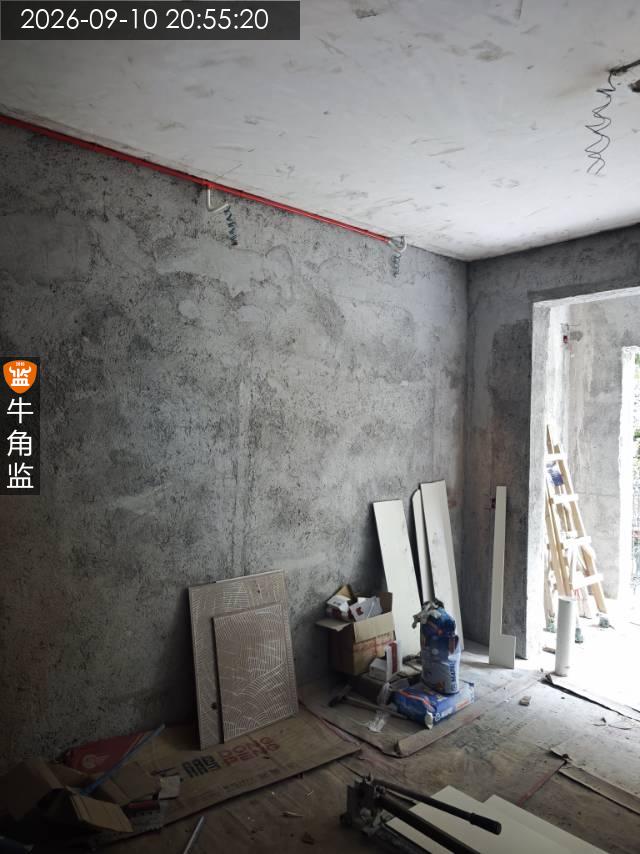

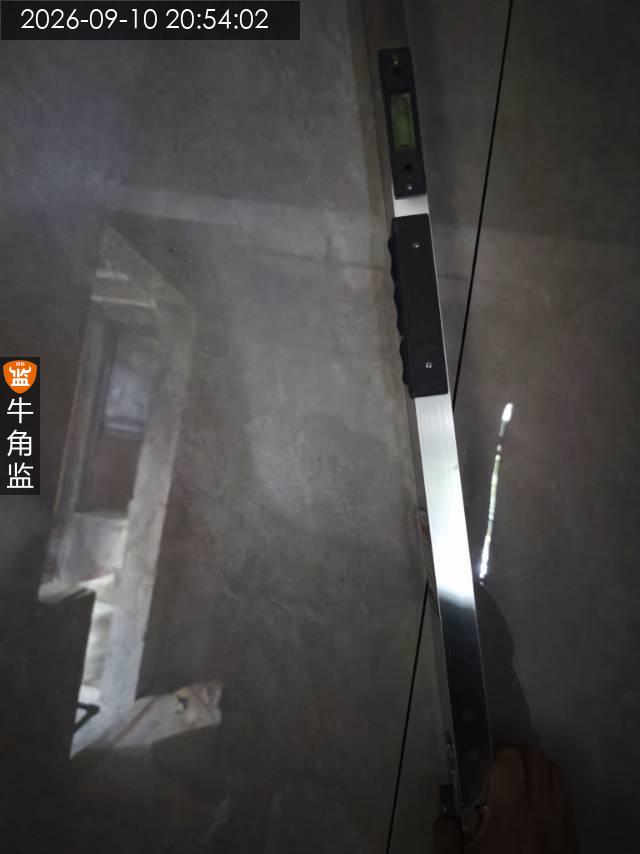

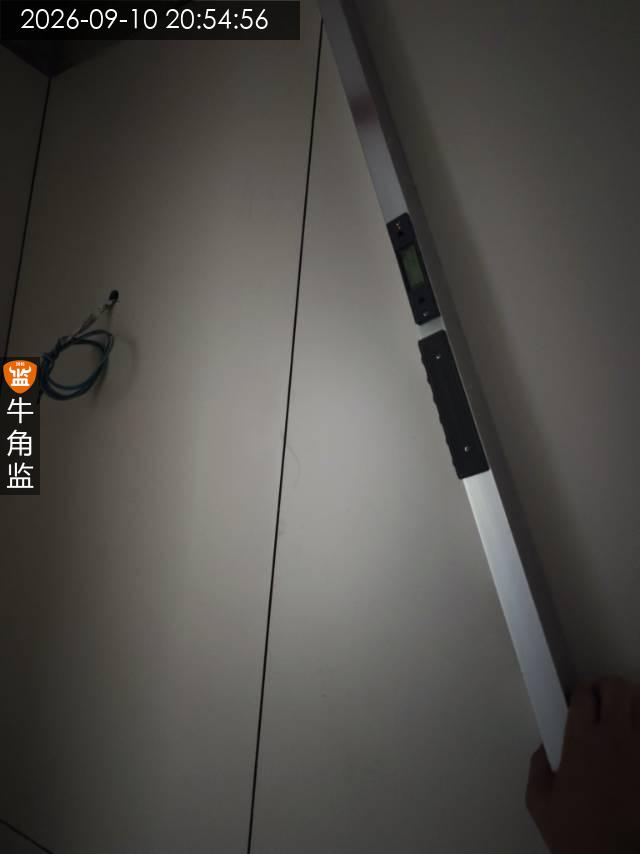

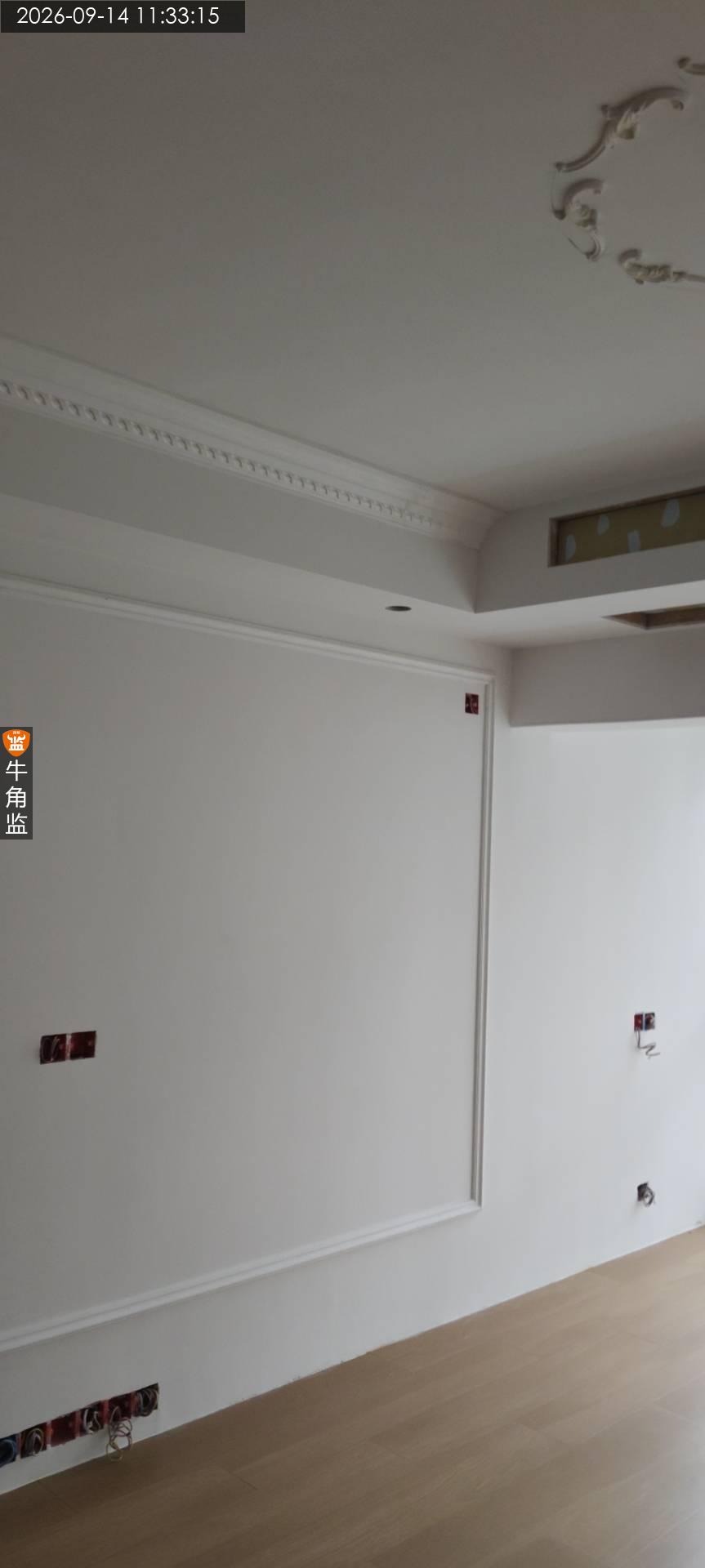

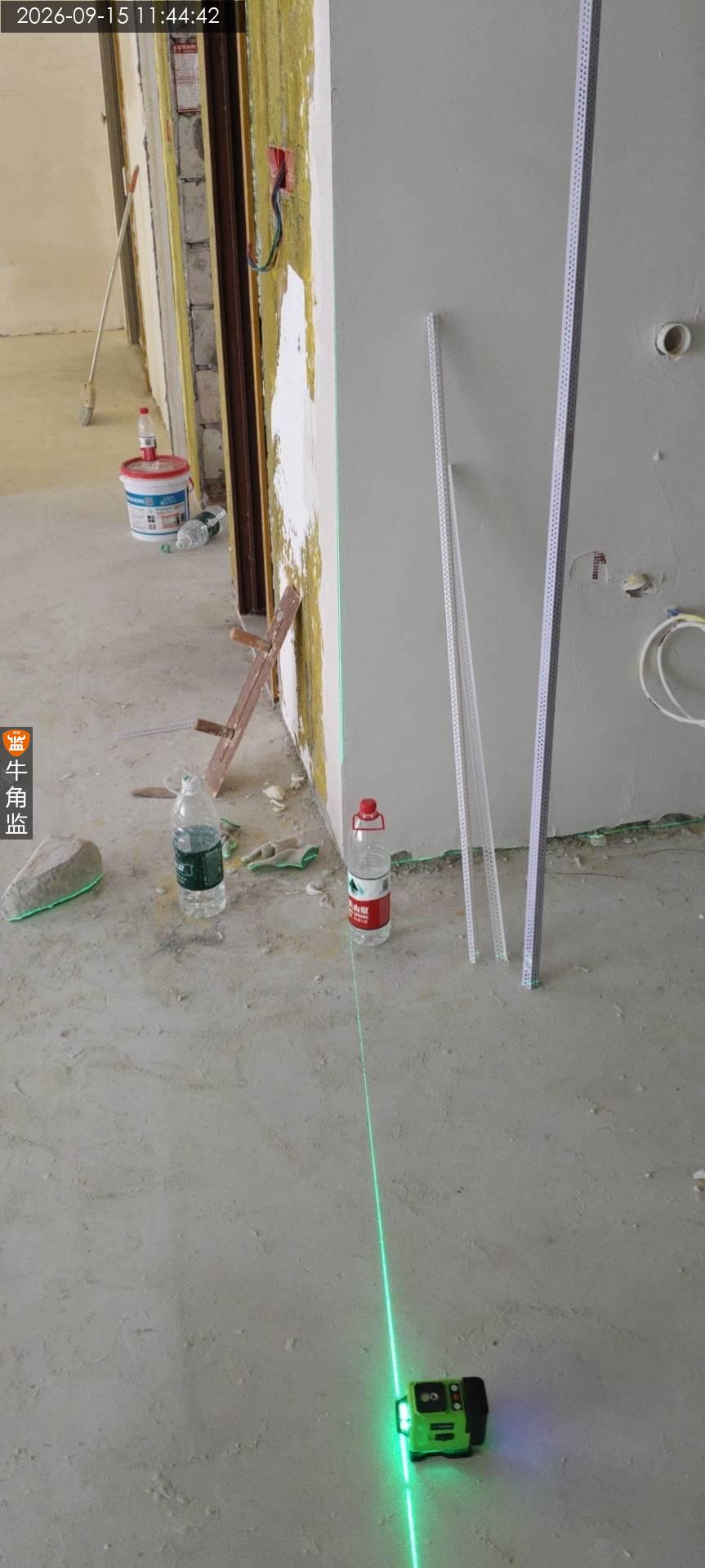

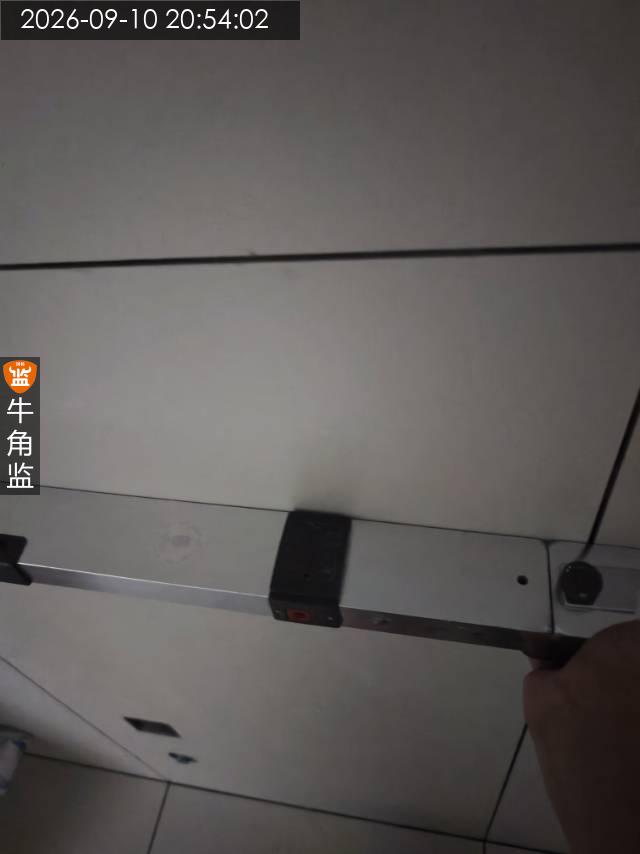

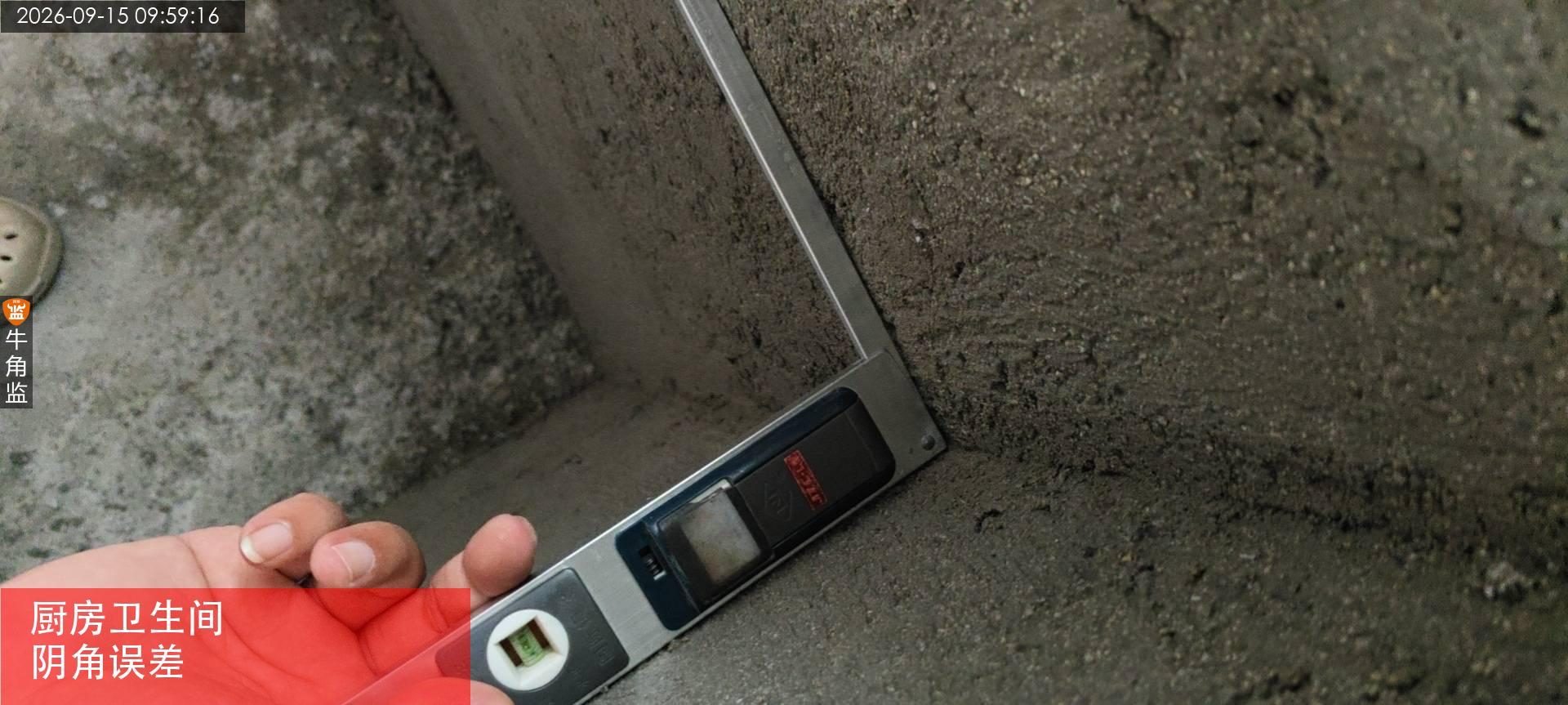

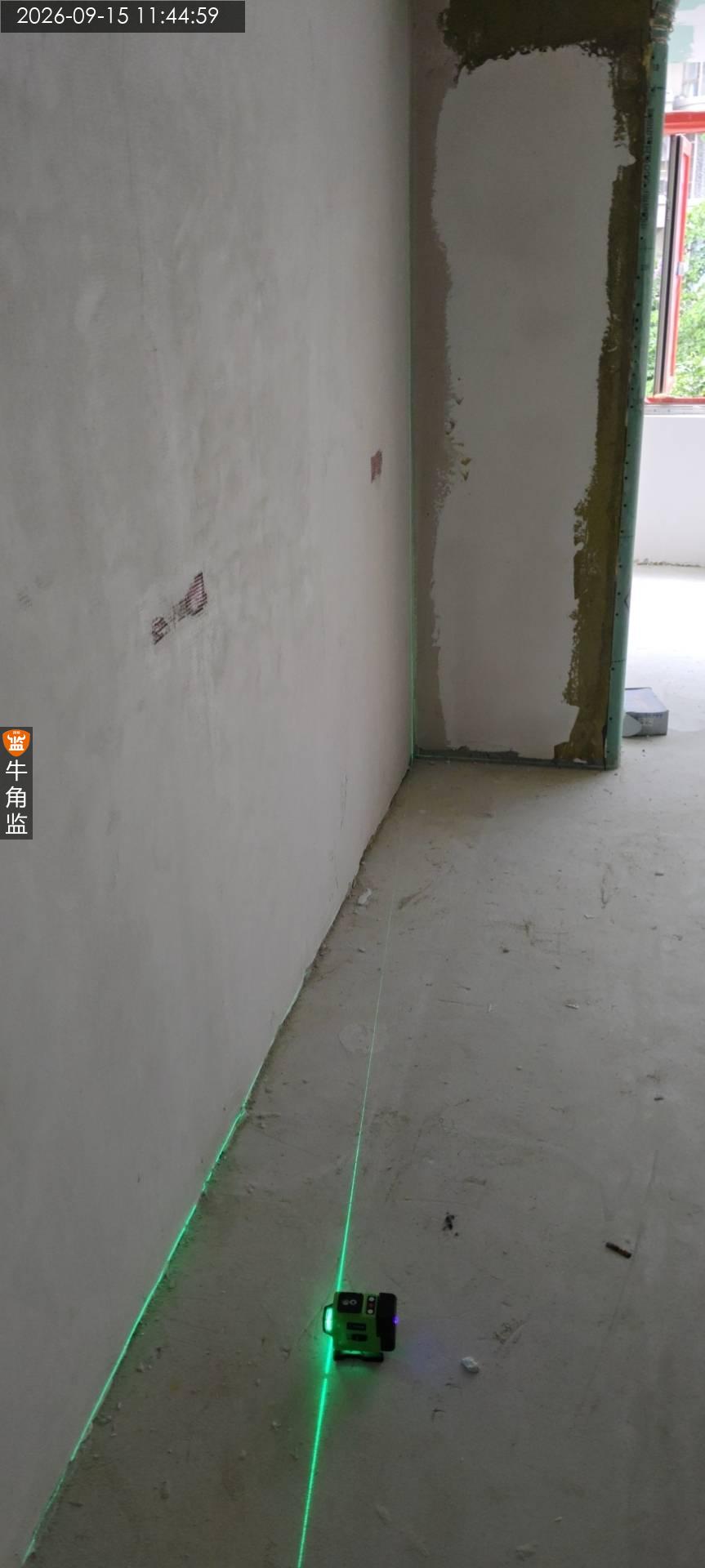

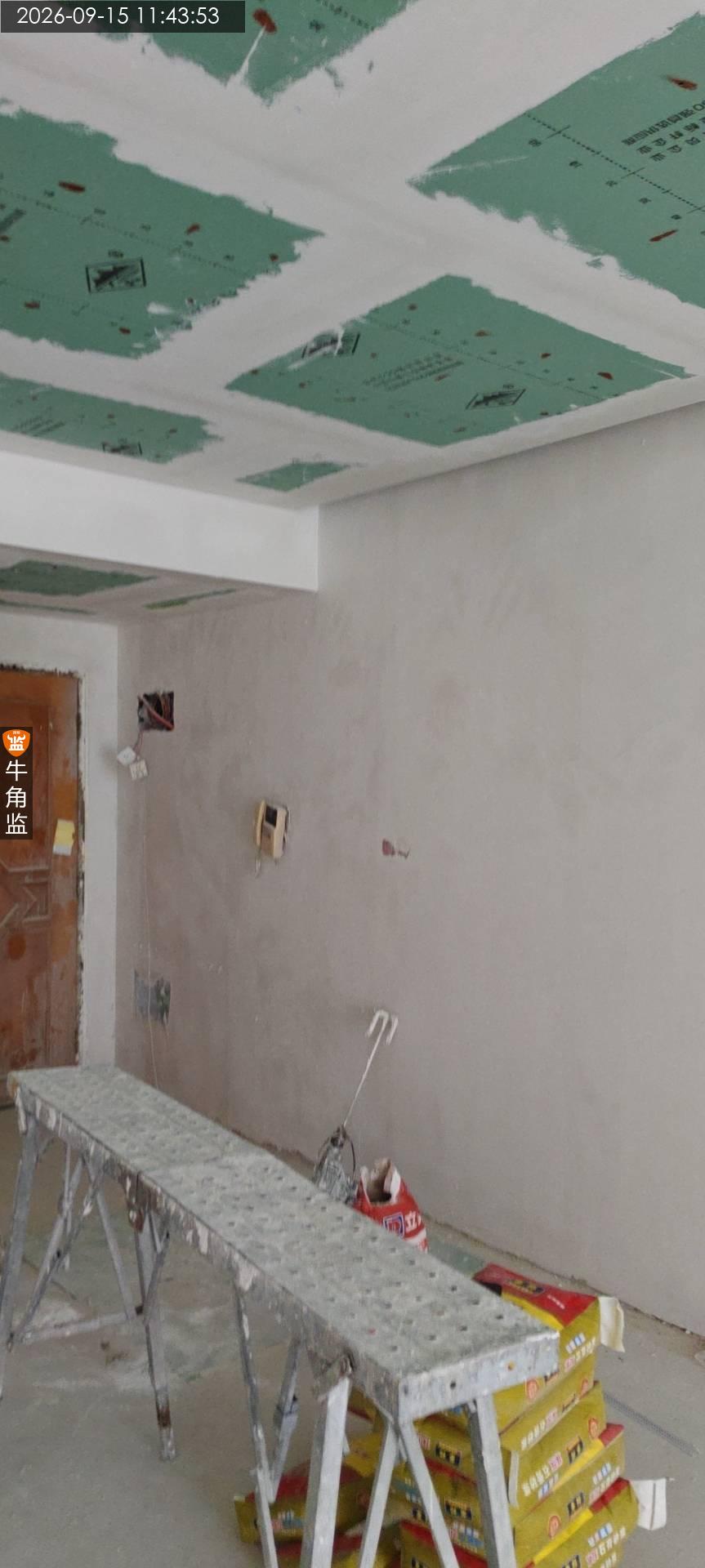

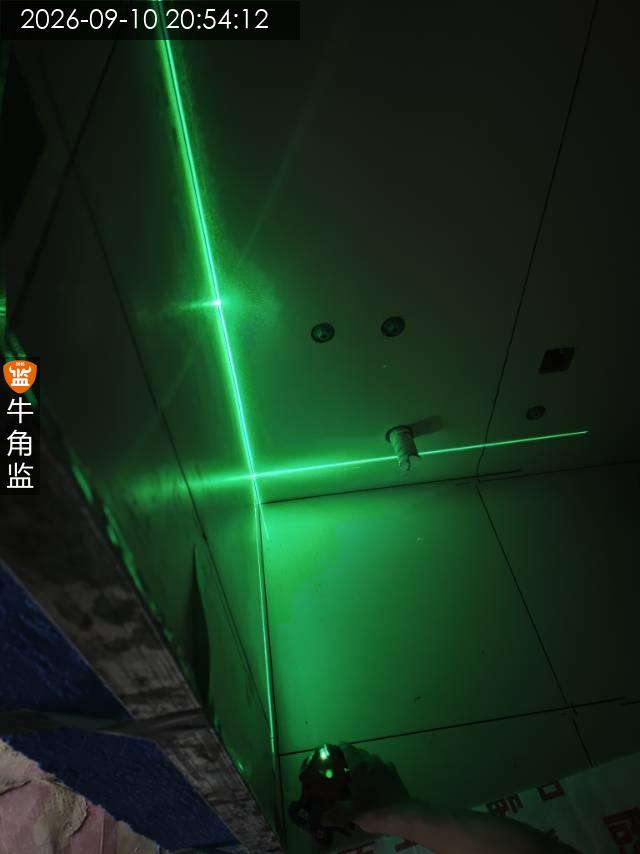

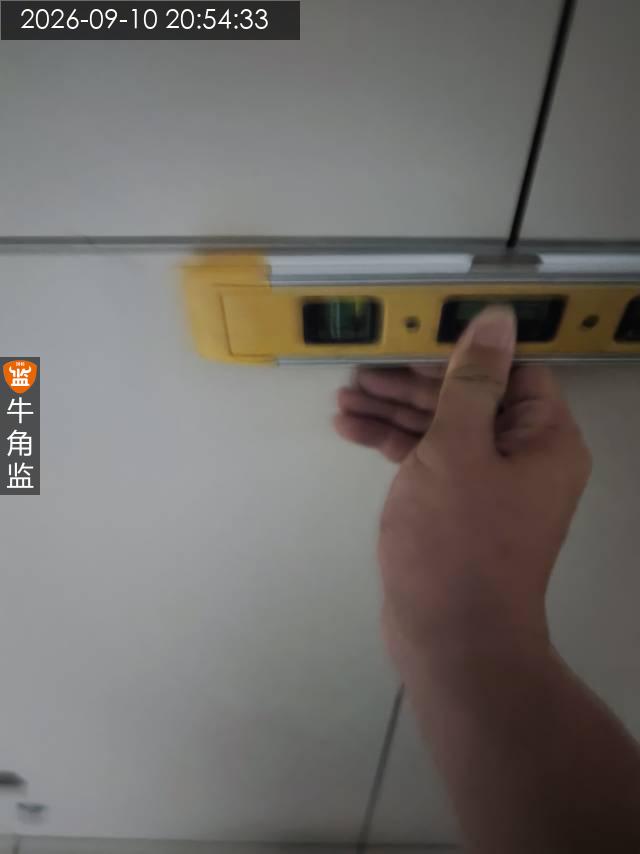

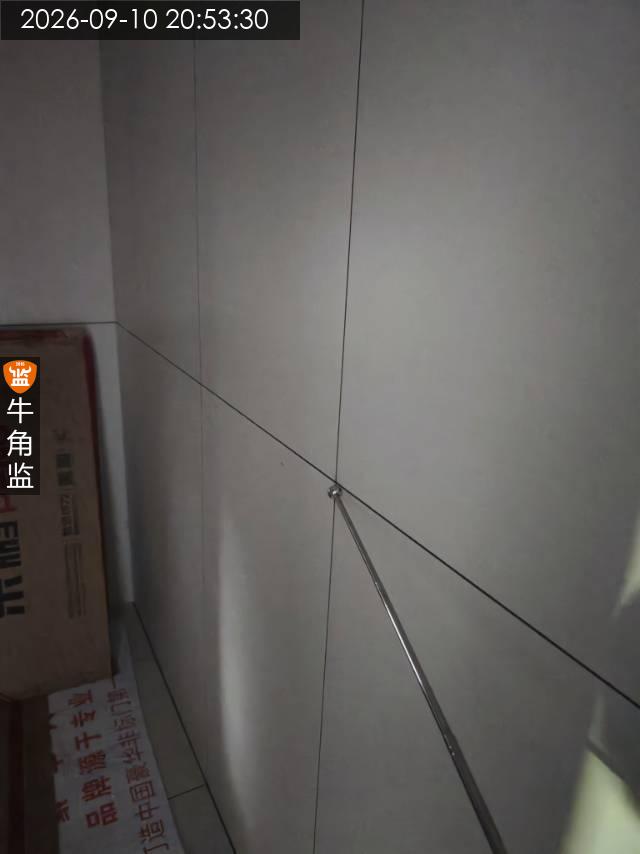

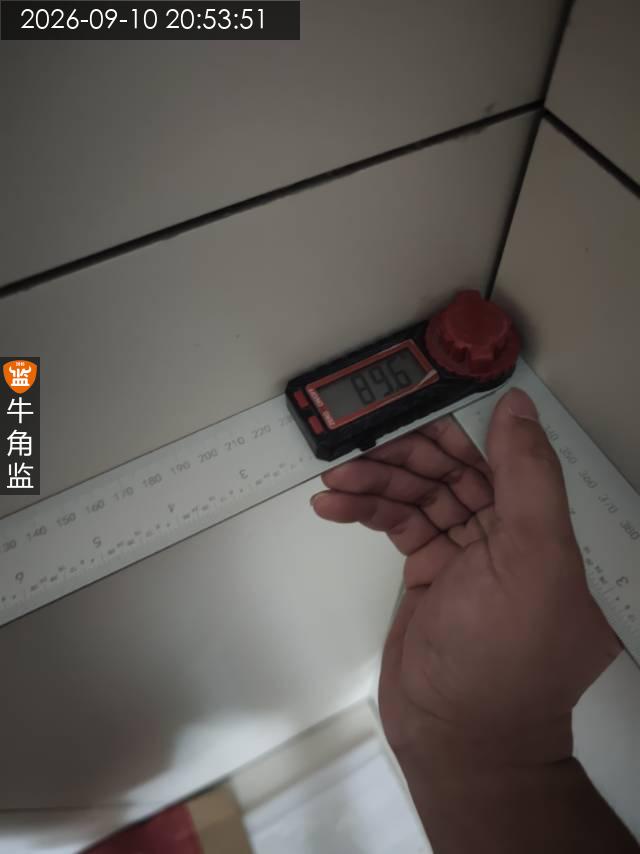

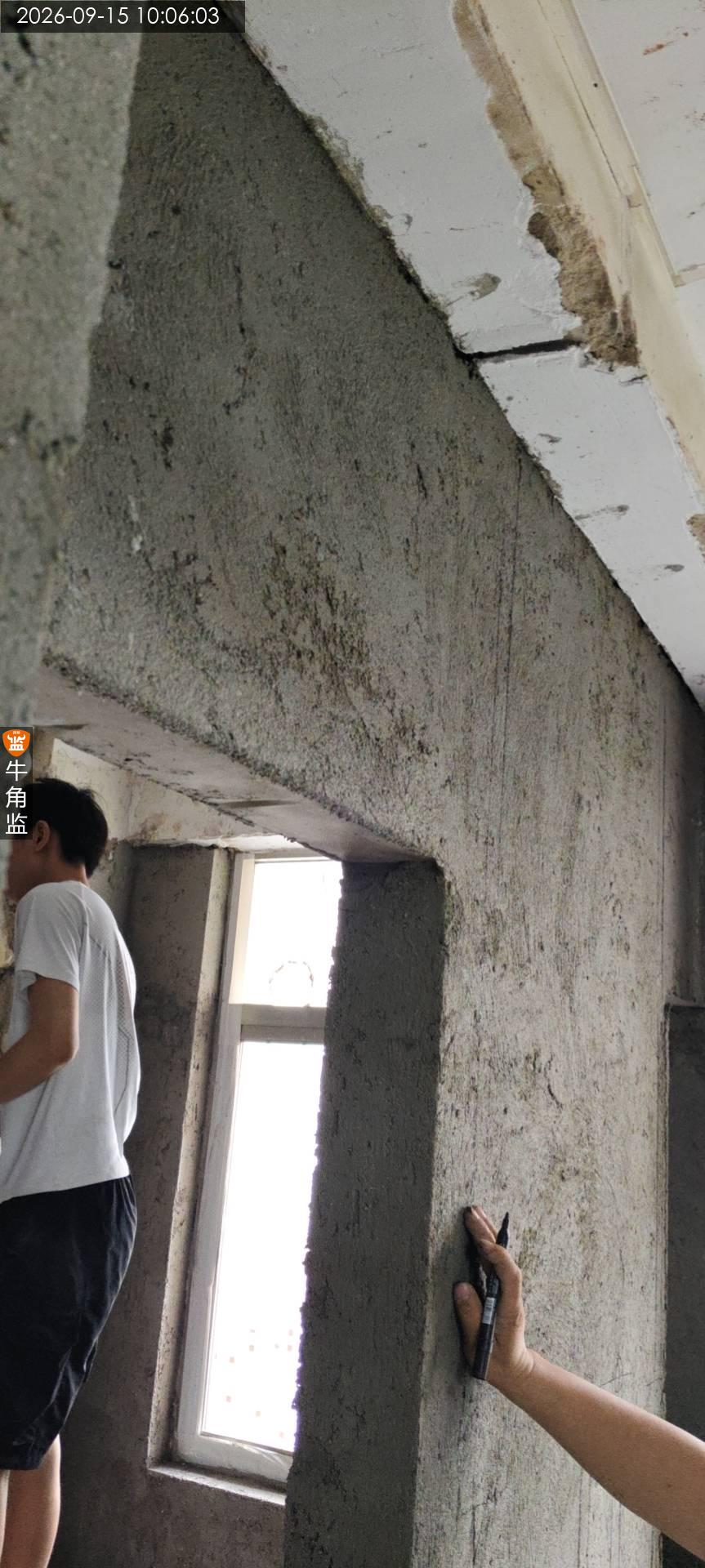

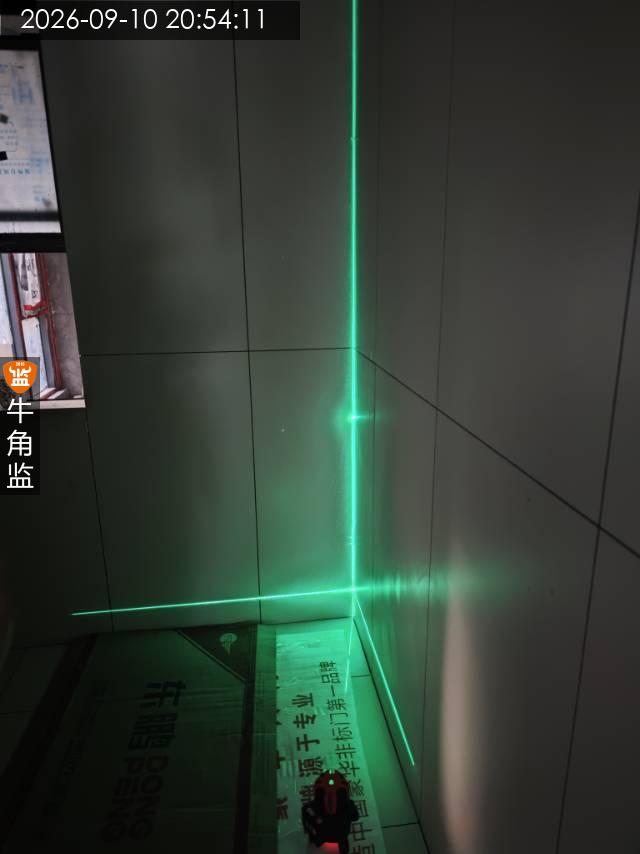

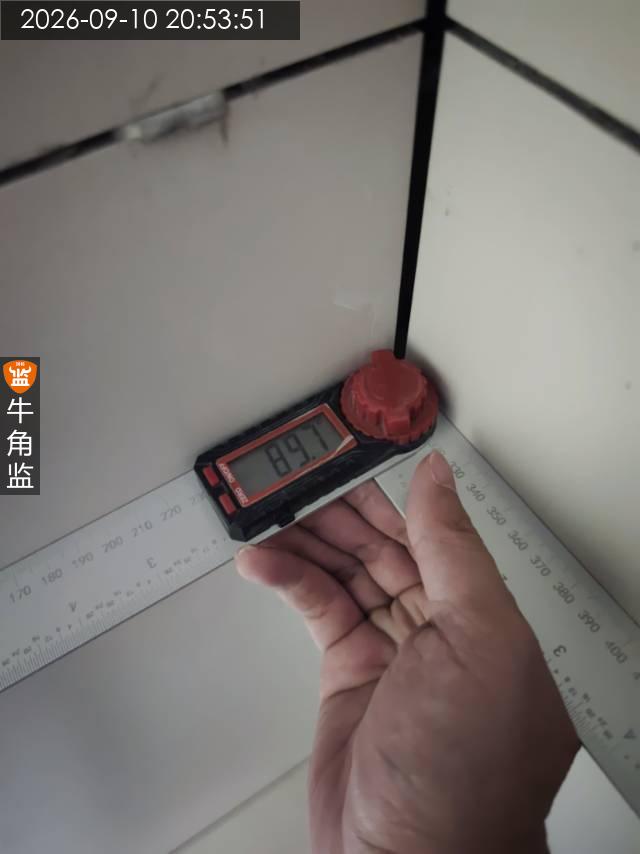

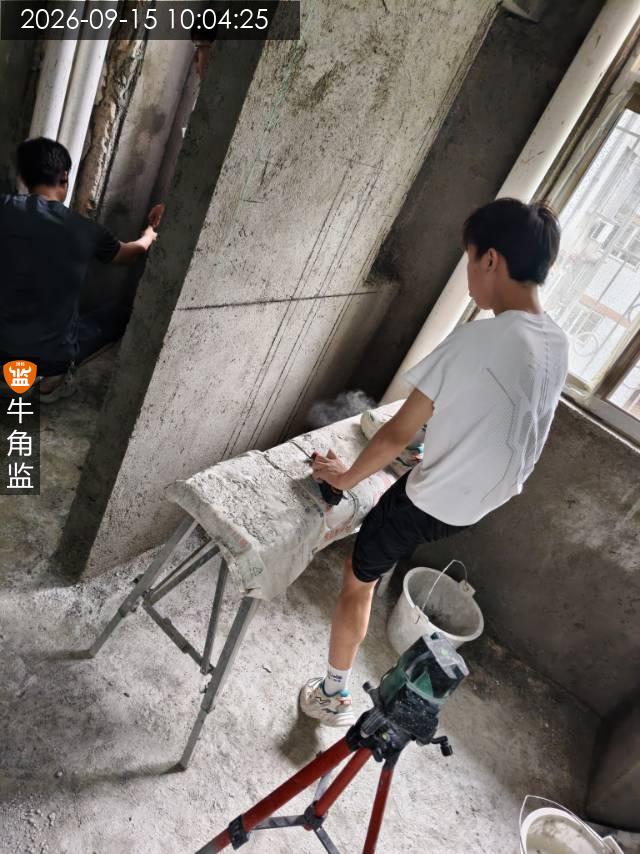

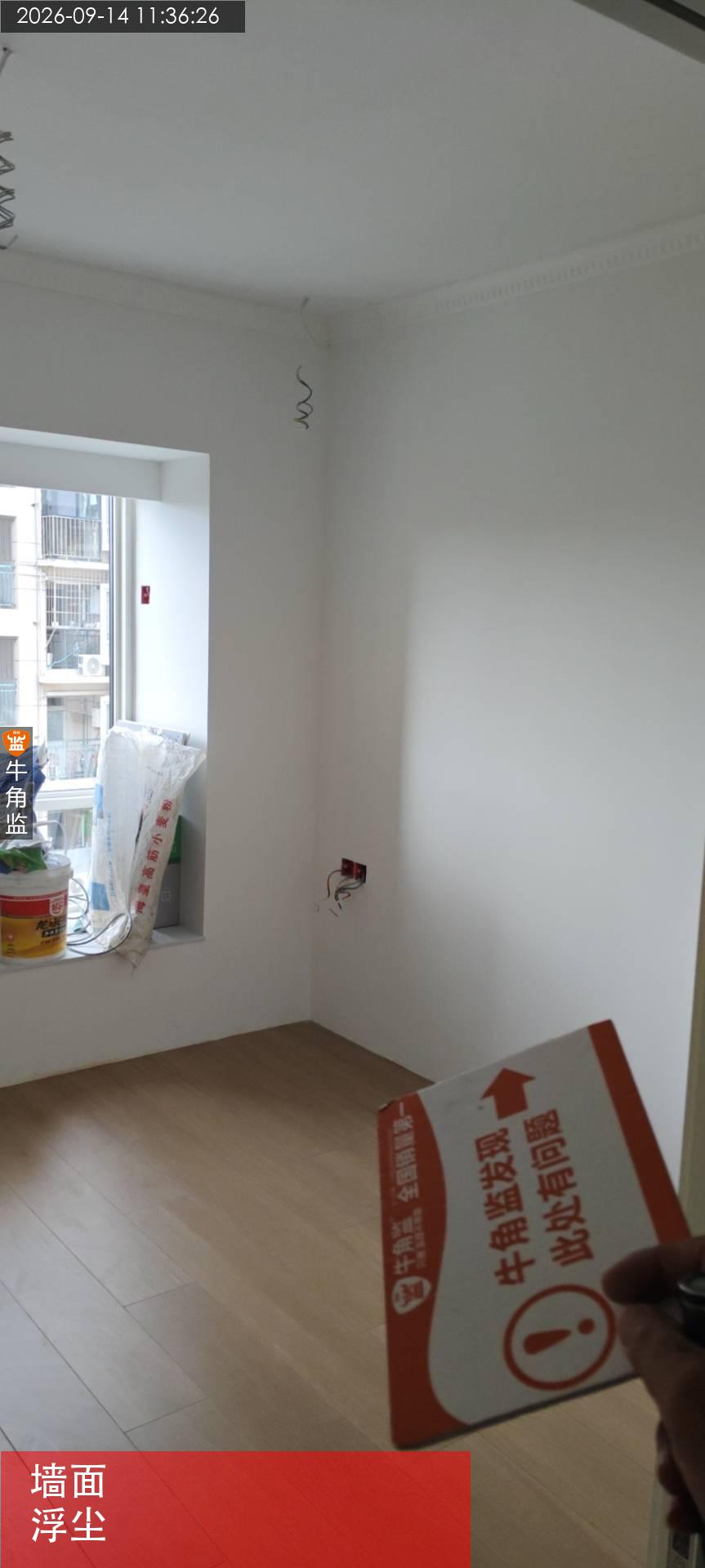

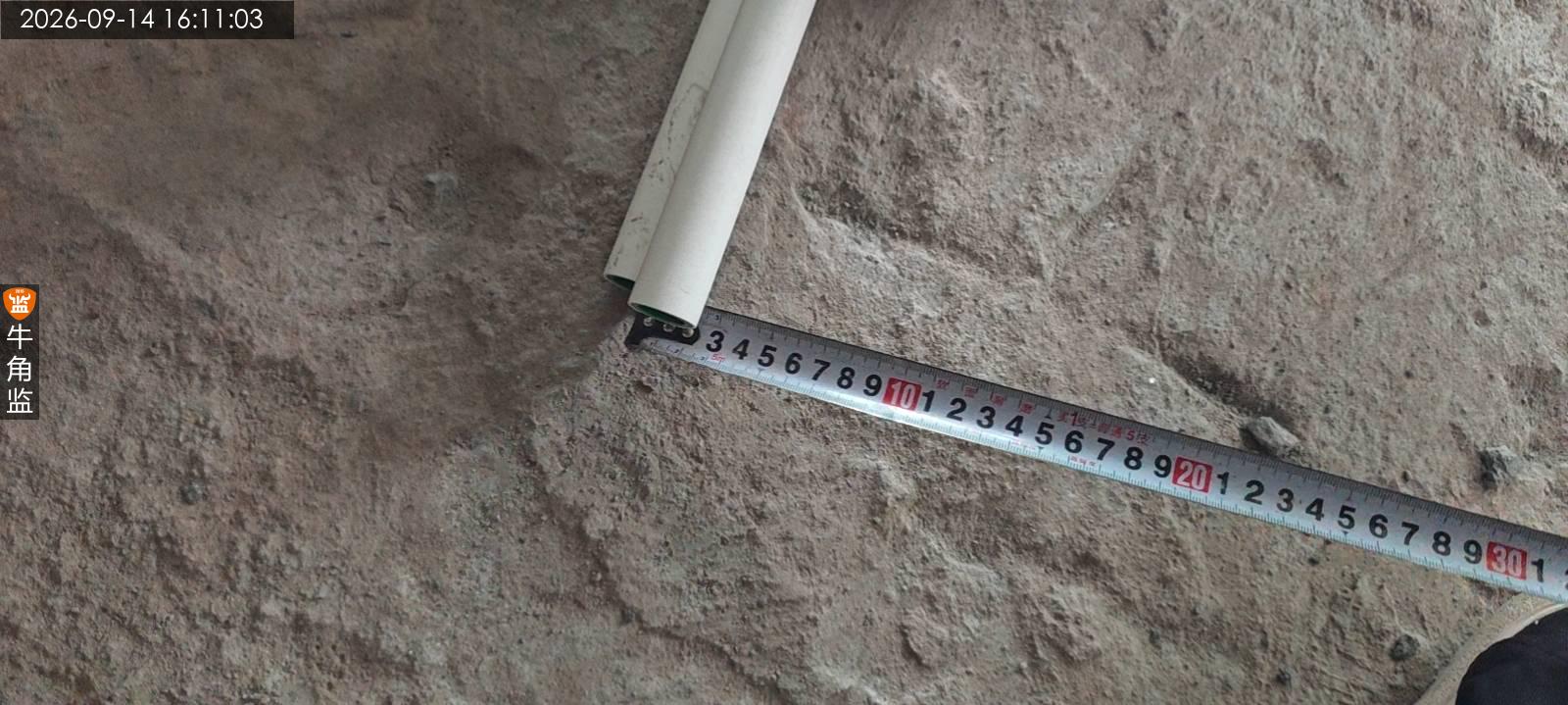

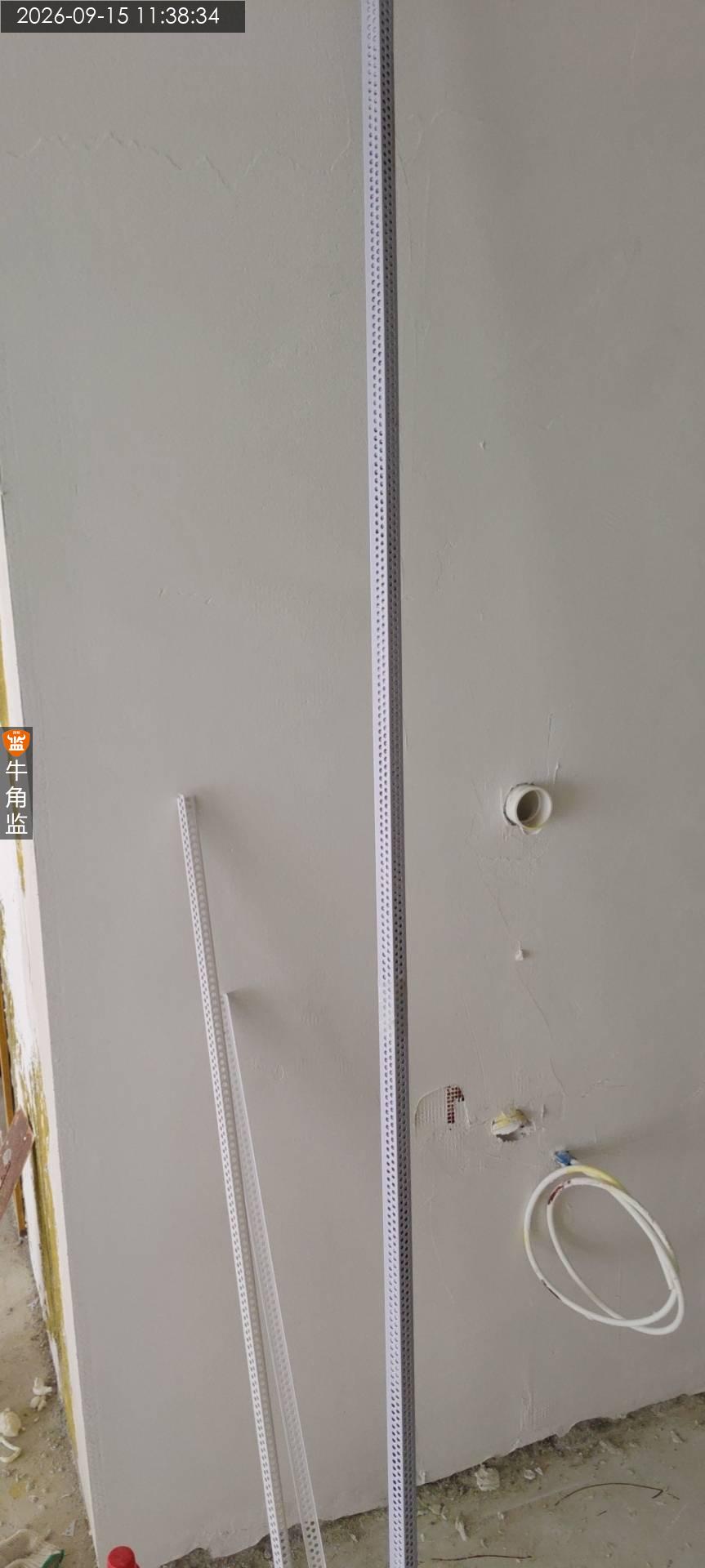

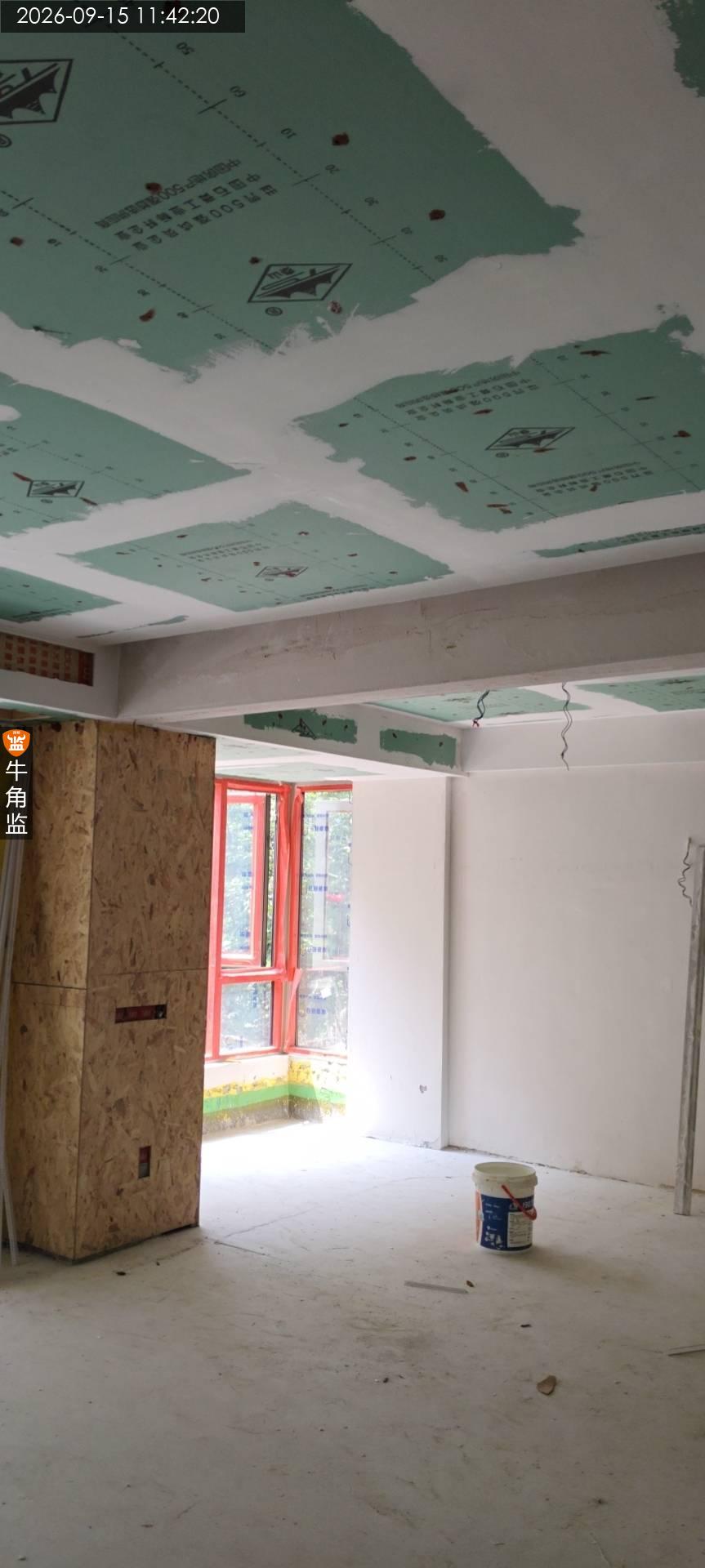

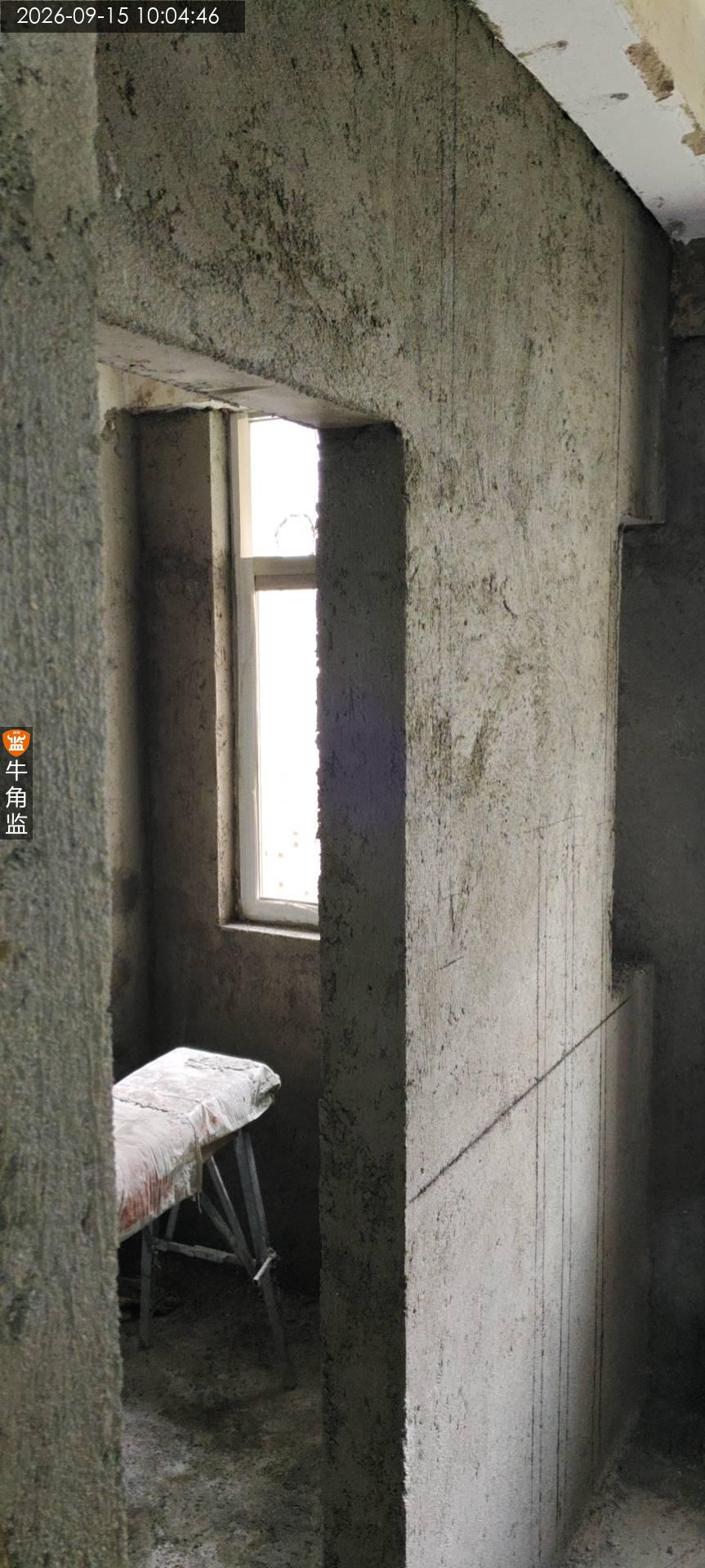

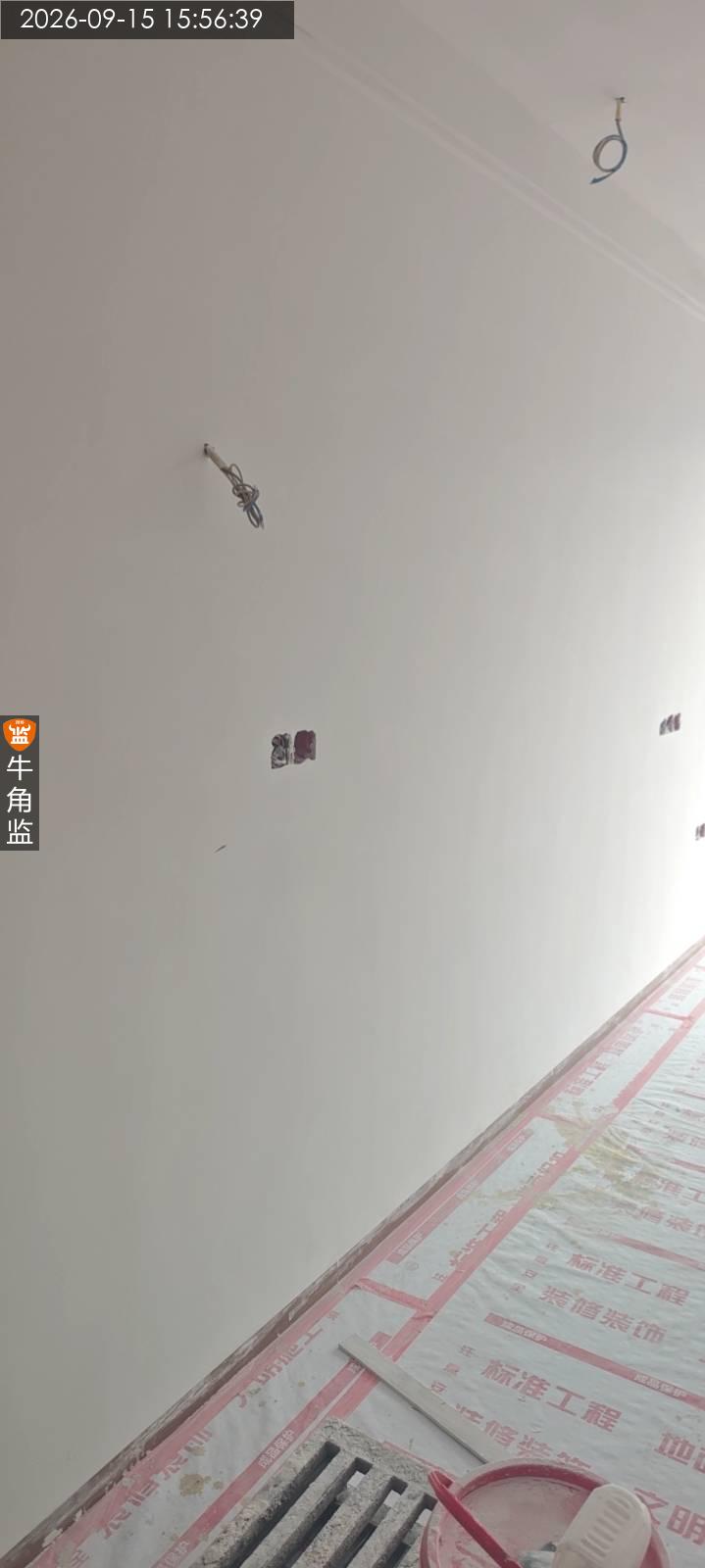

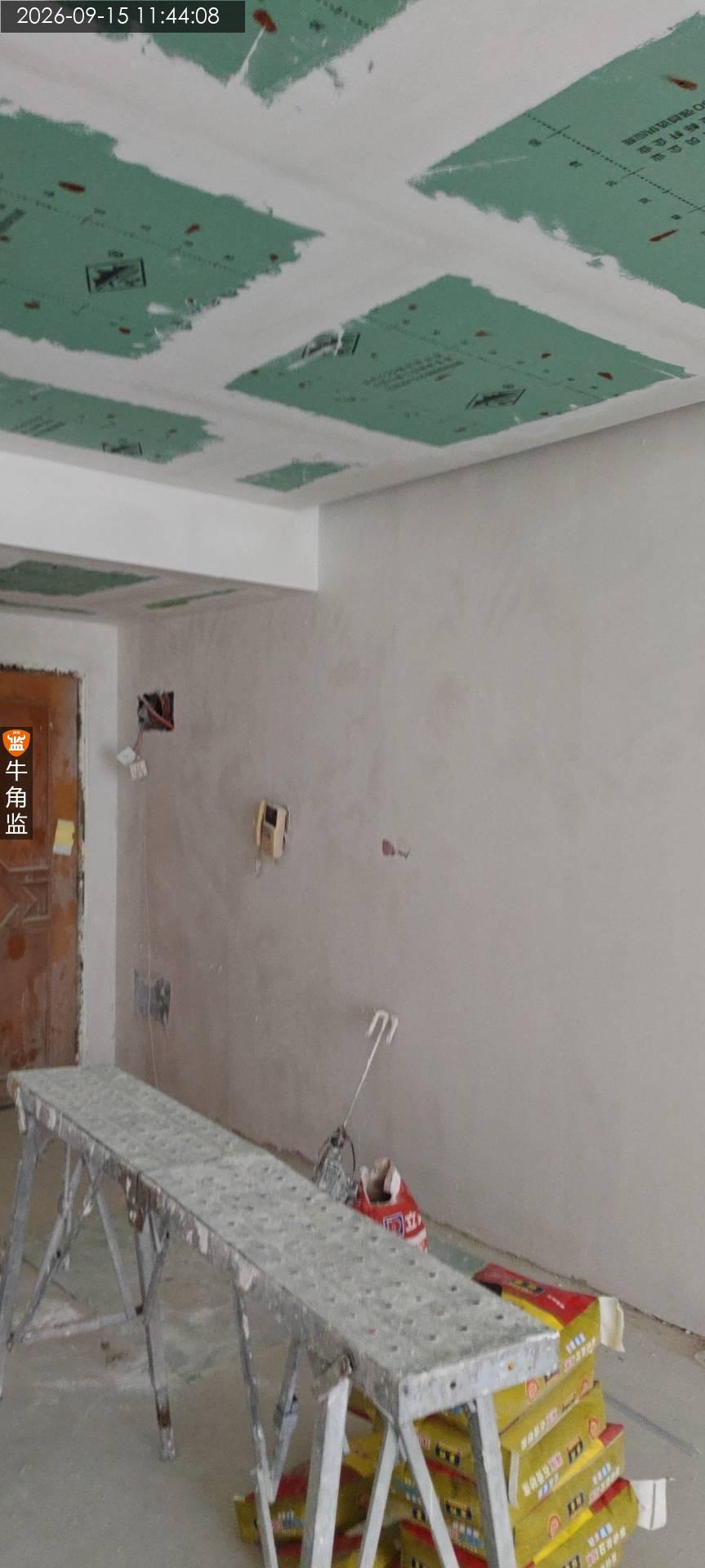

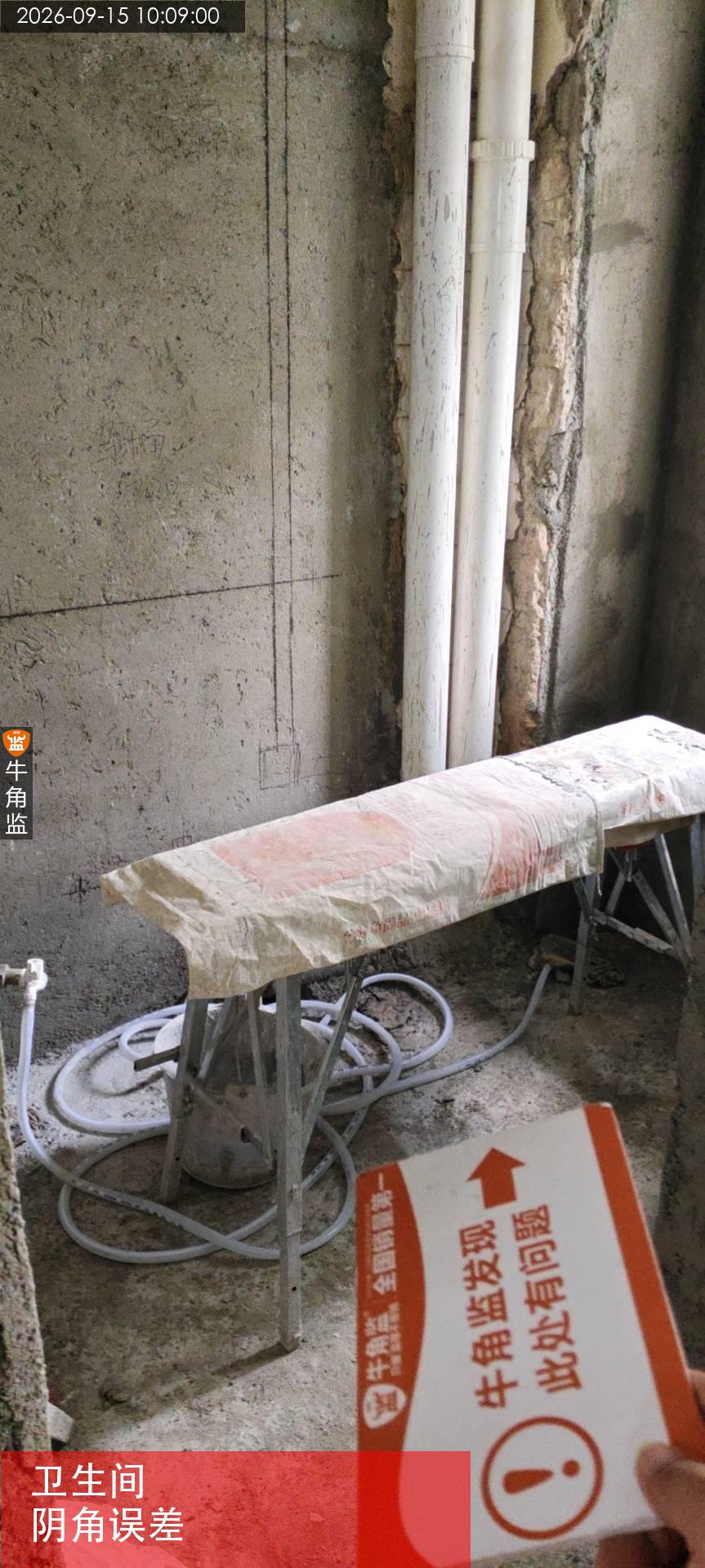

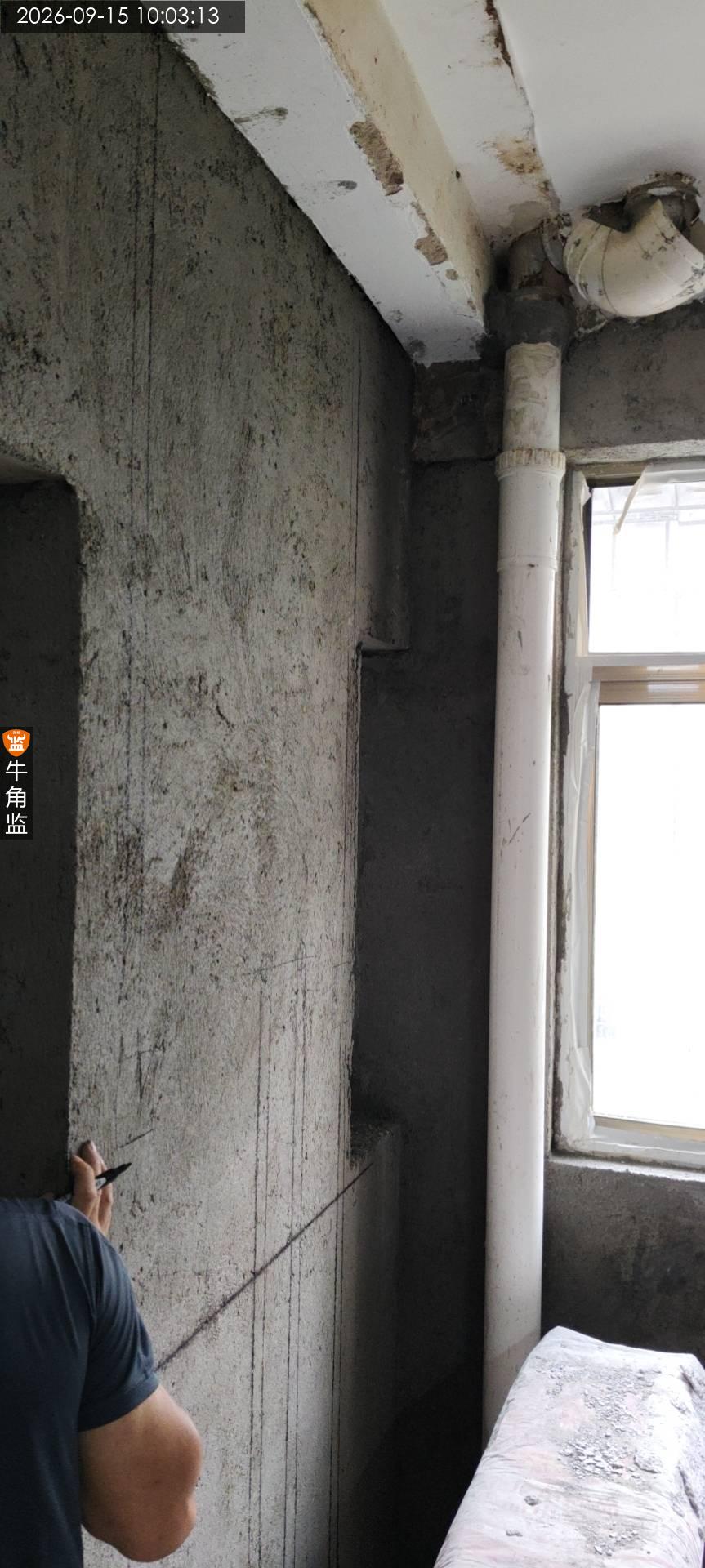

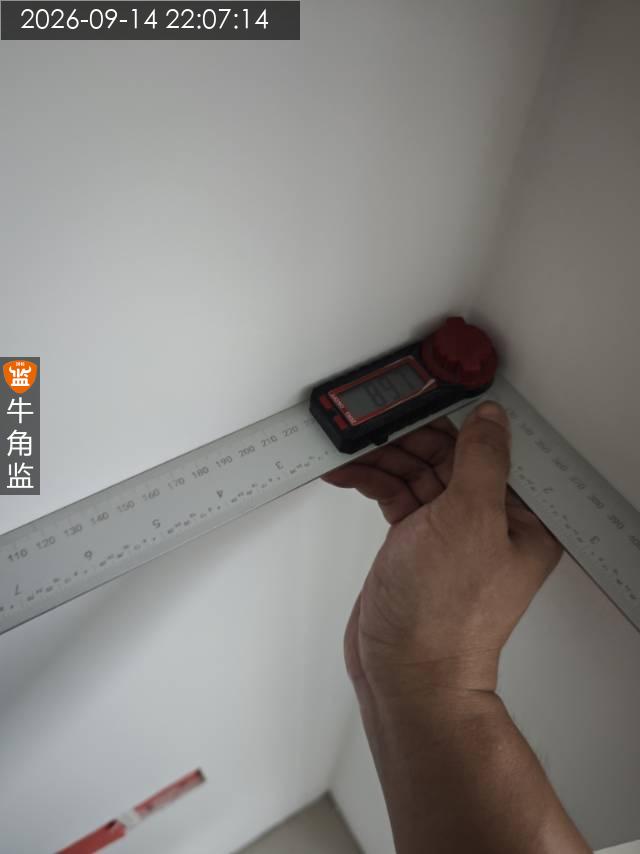

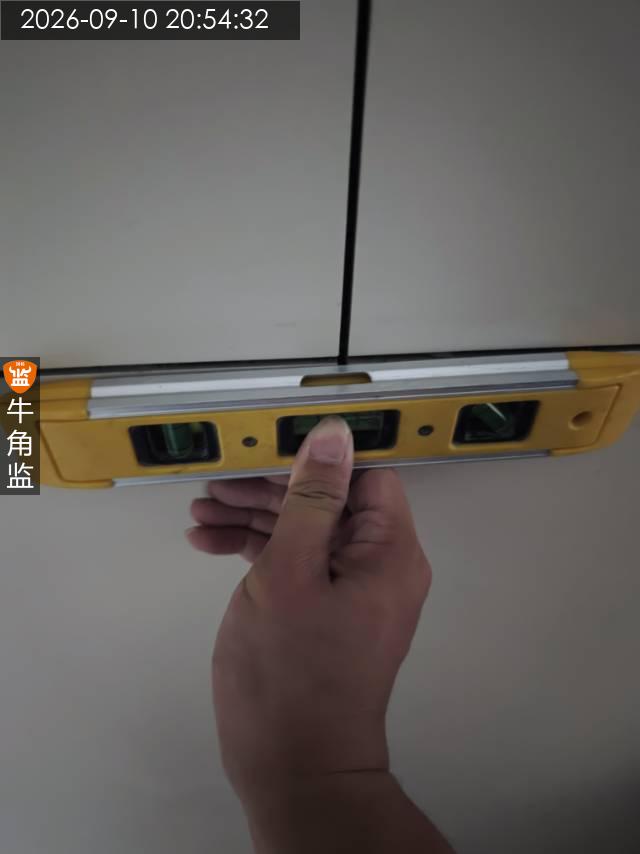

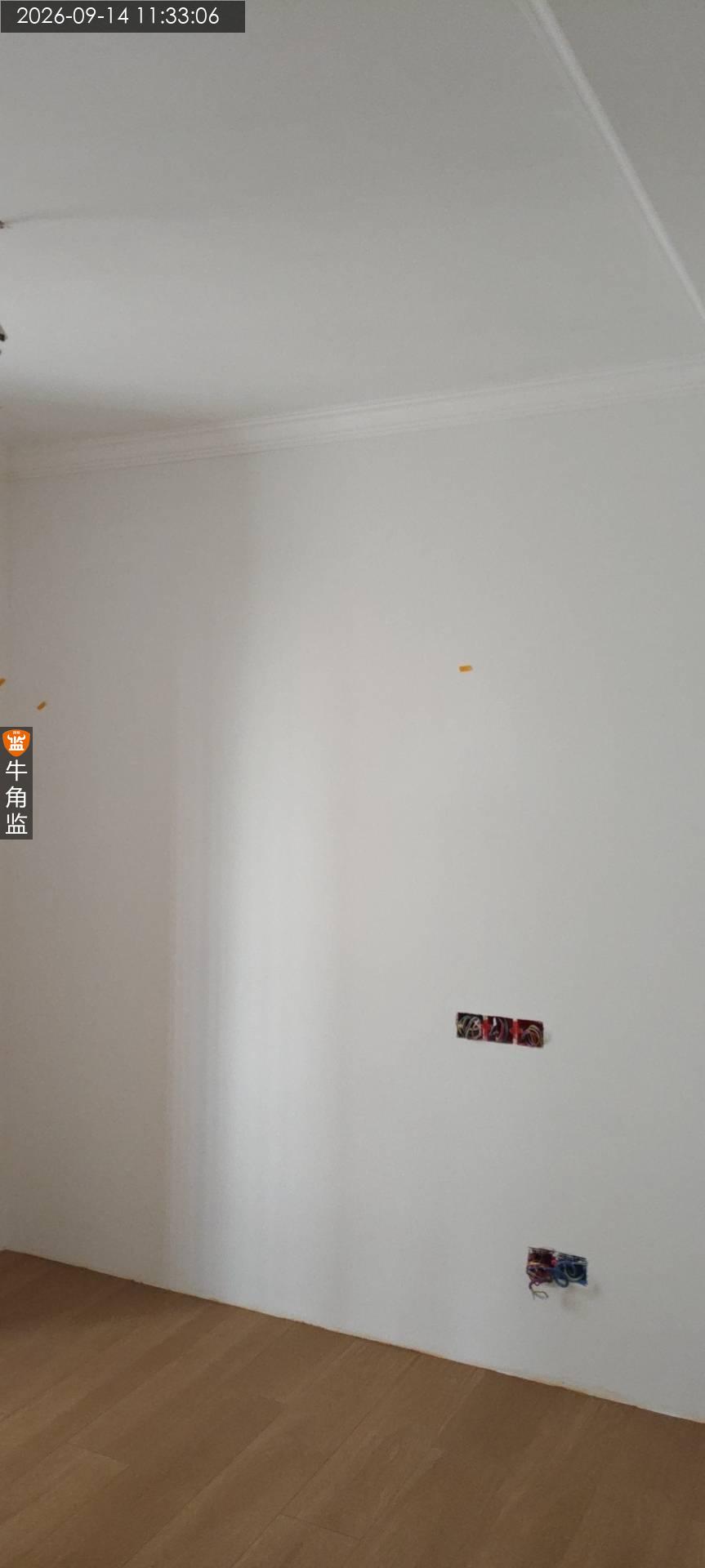

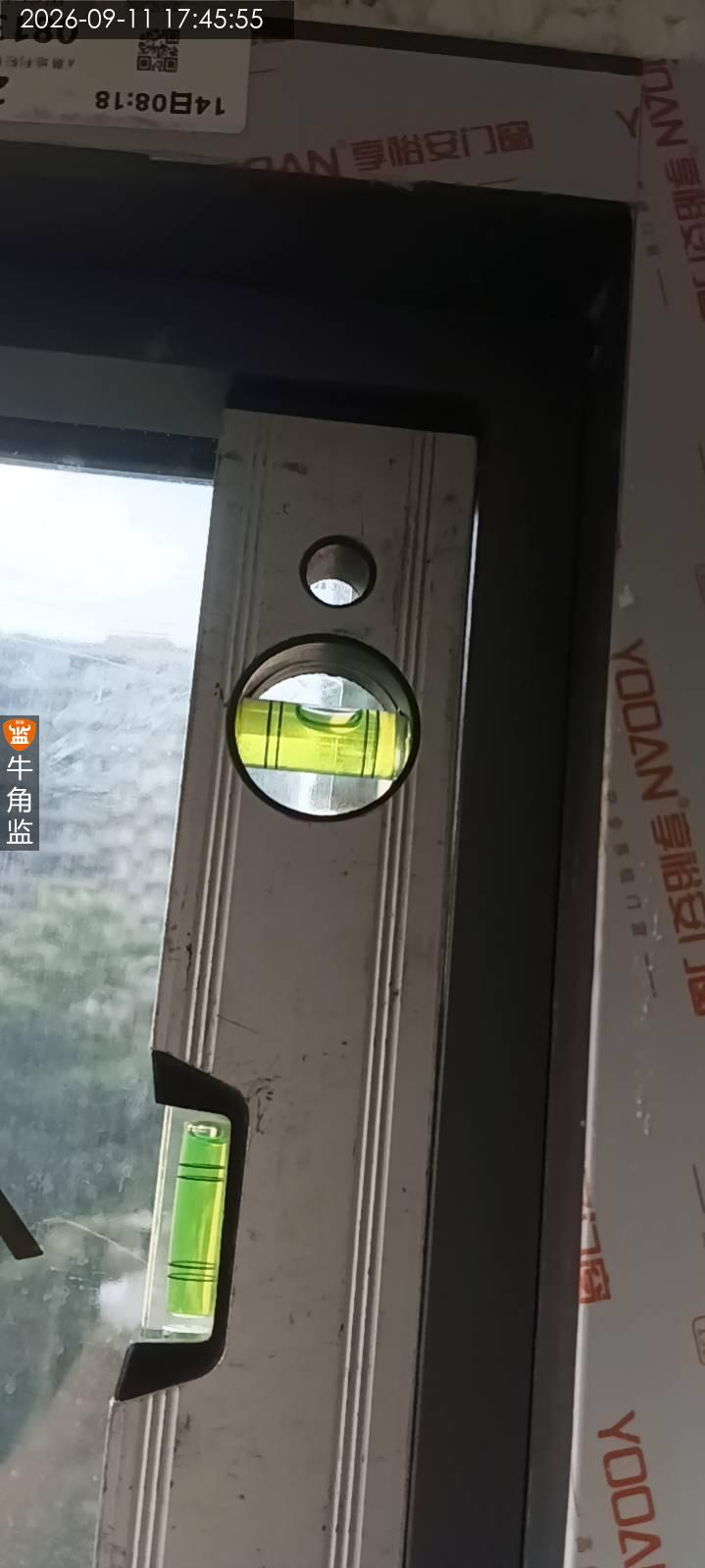

2、检查全屋墙面平整度,平整度符合要求,偏差均在3mm以内

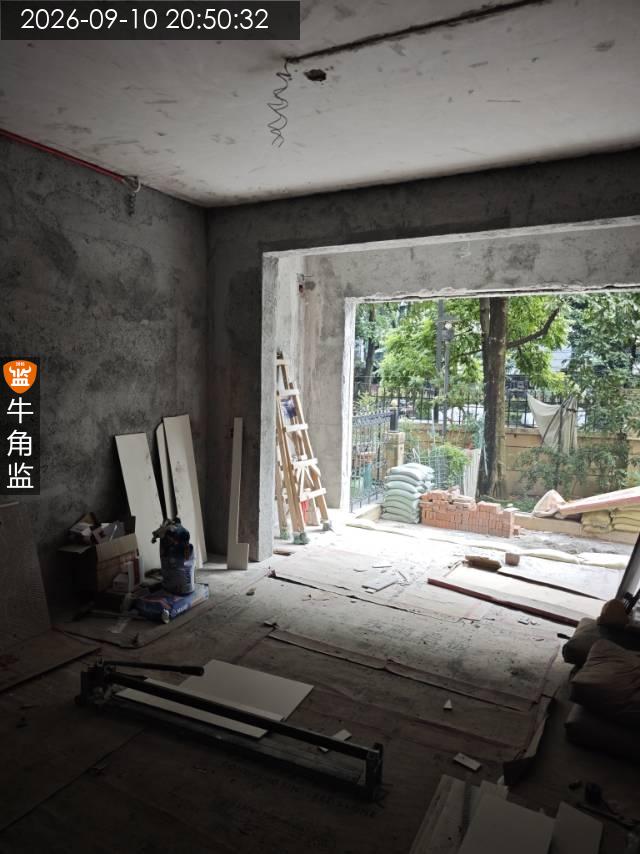

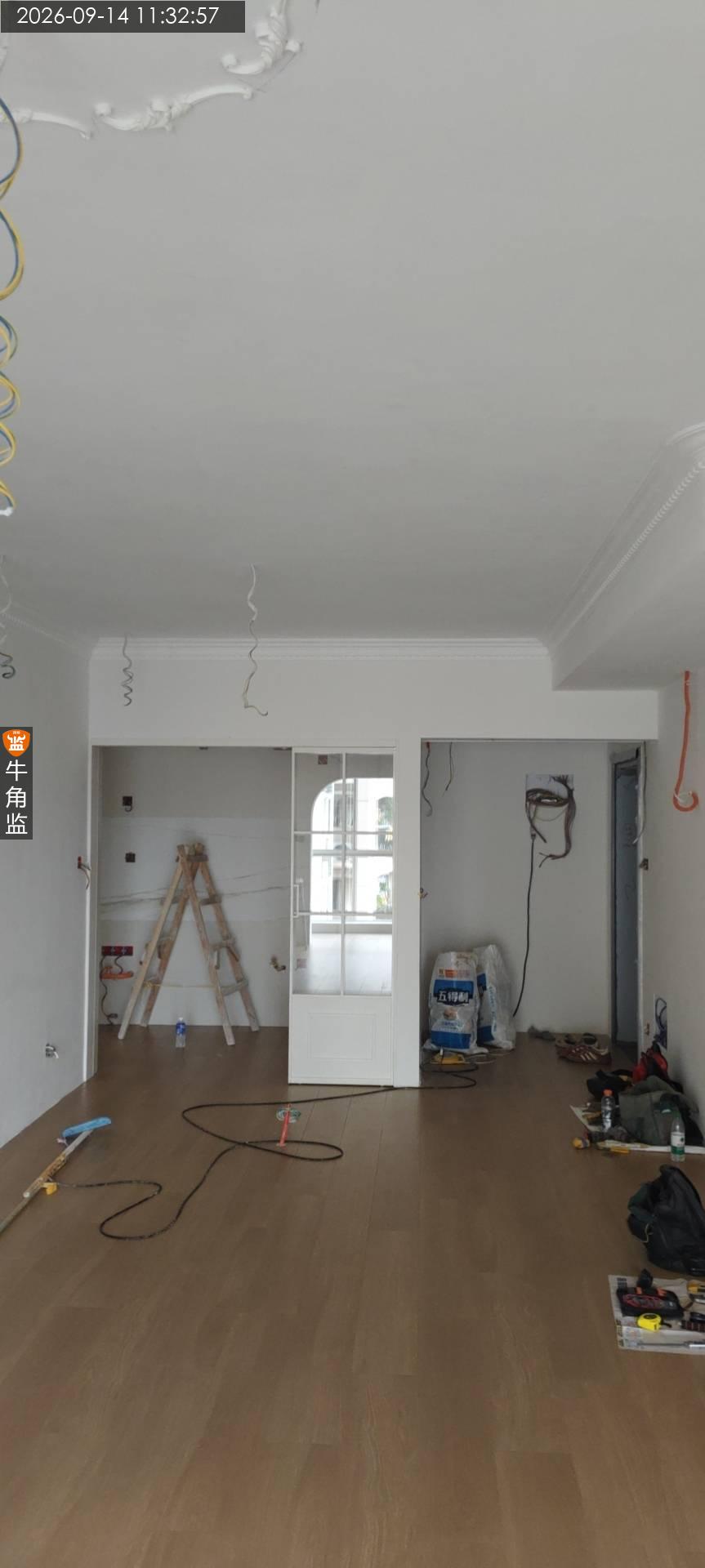

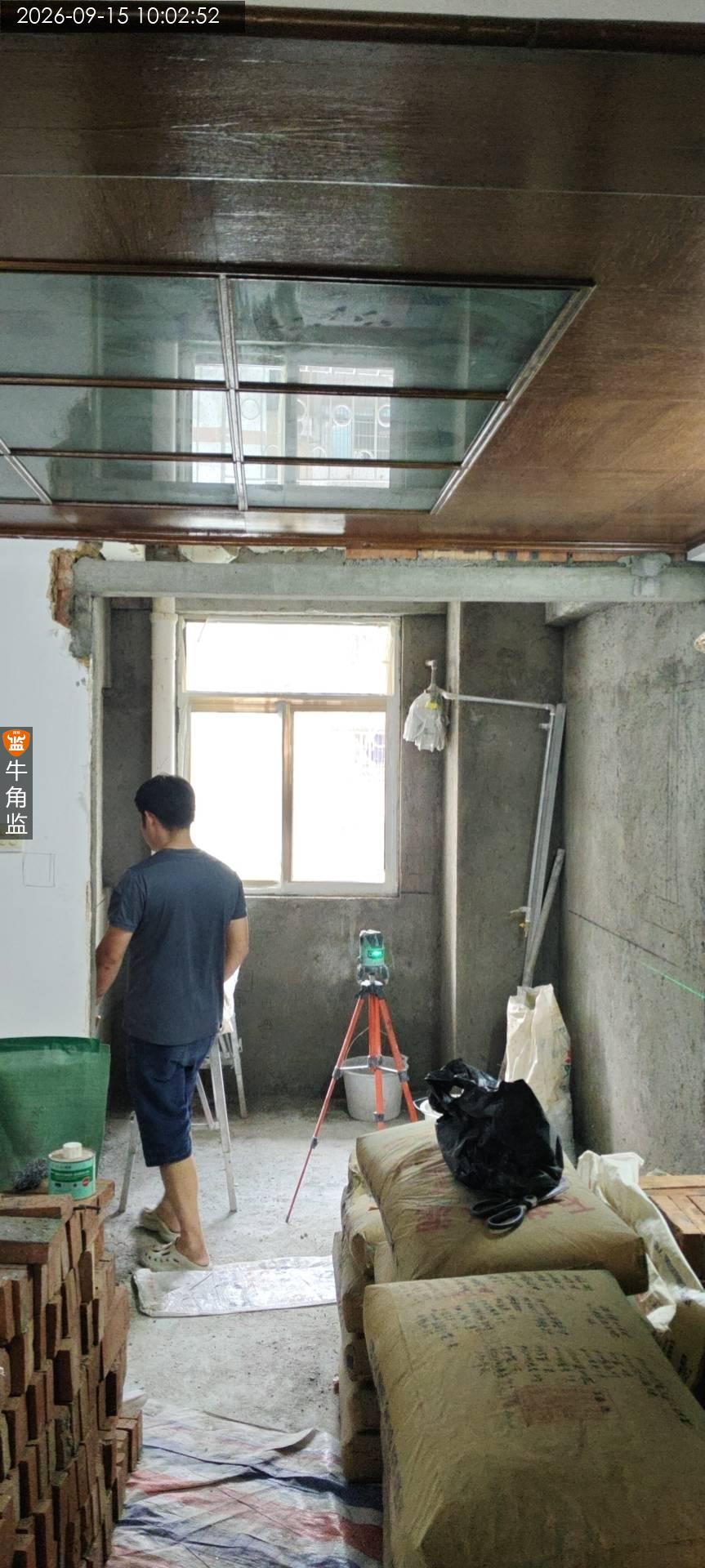

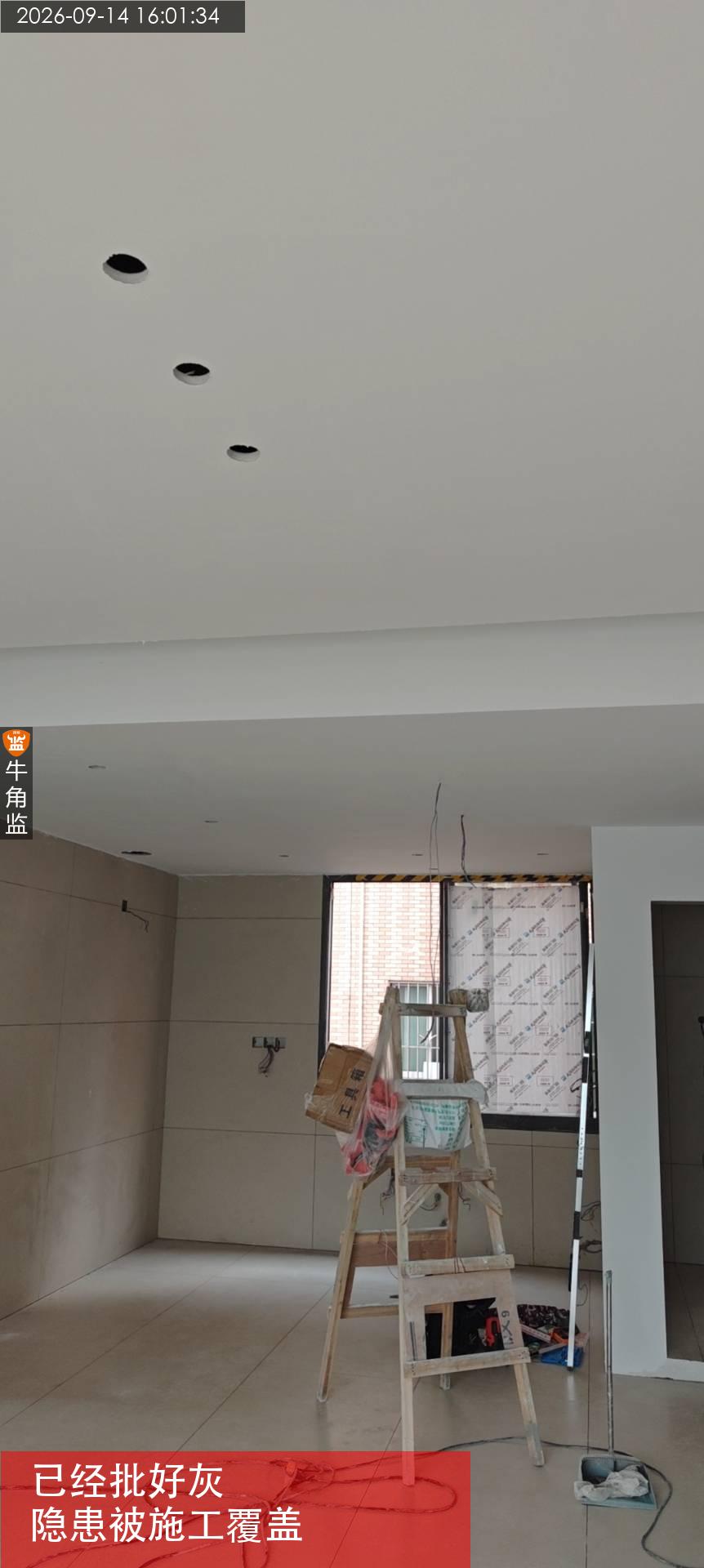

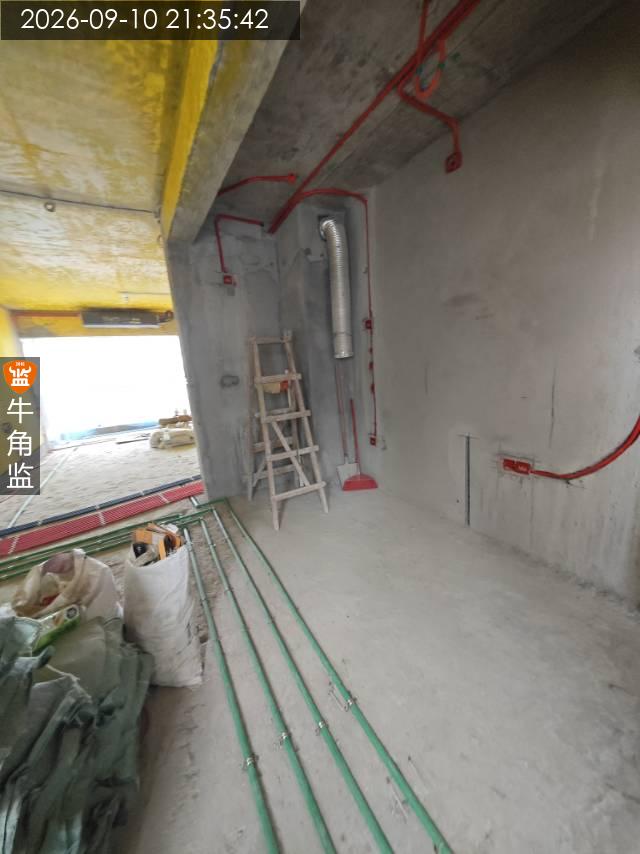

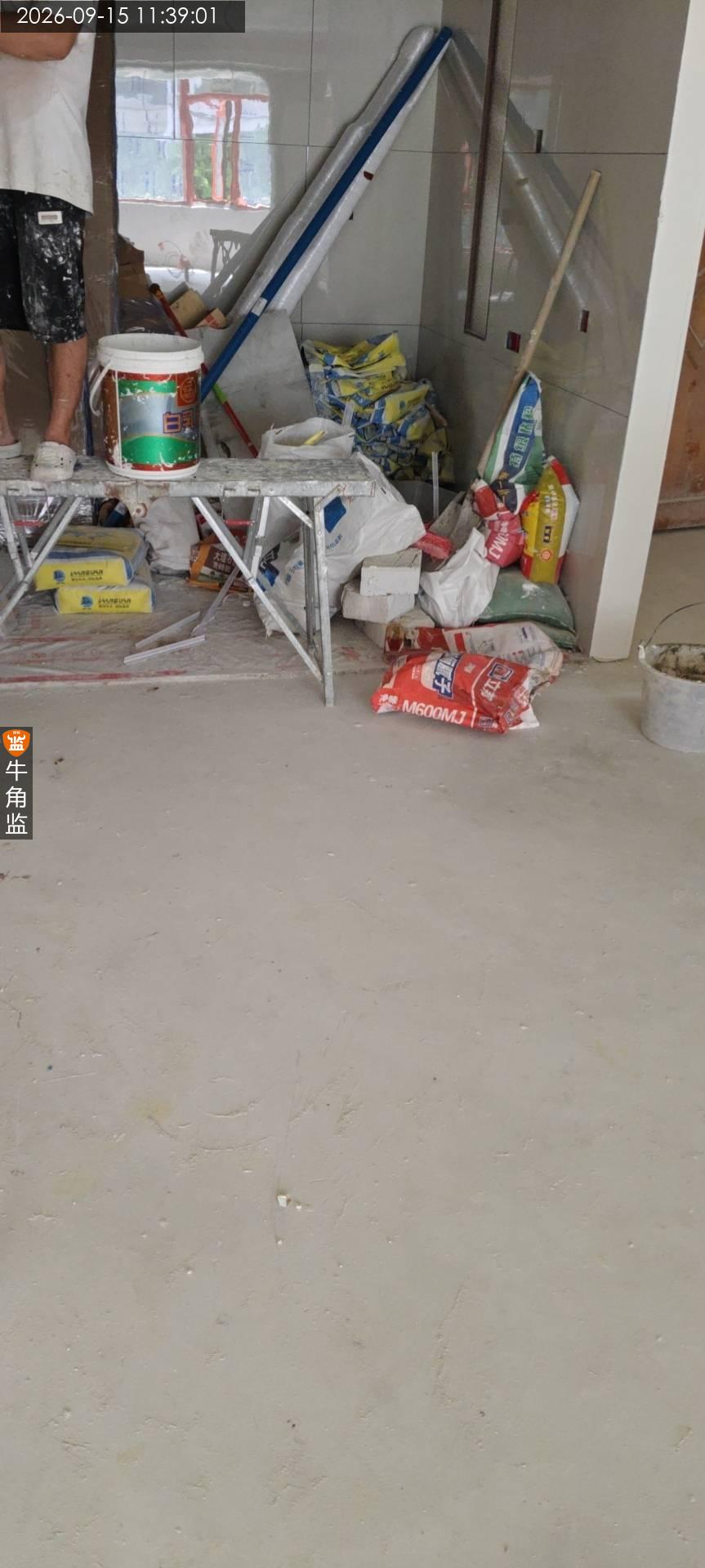

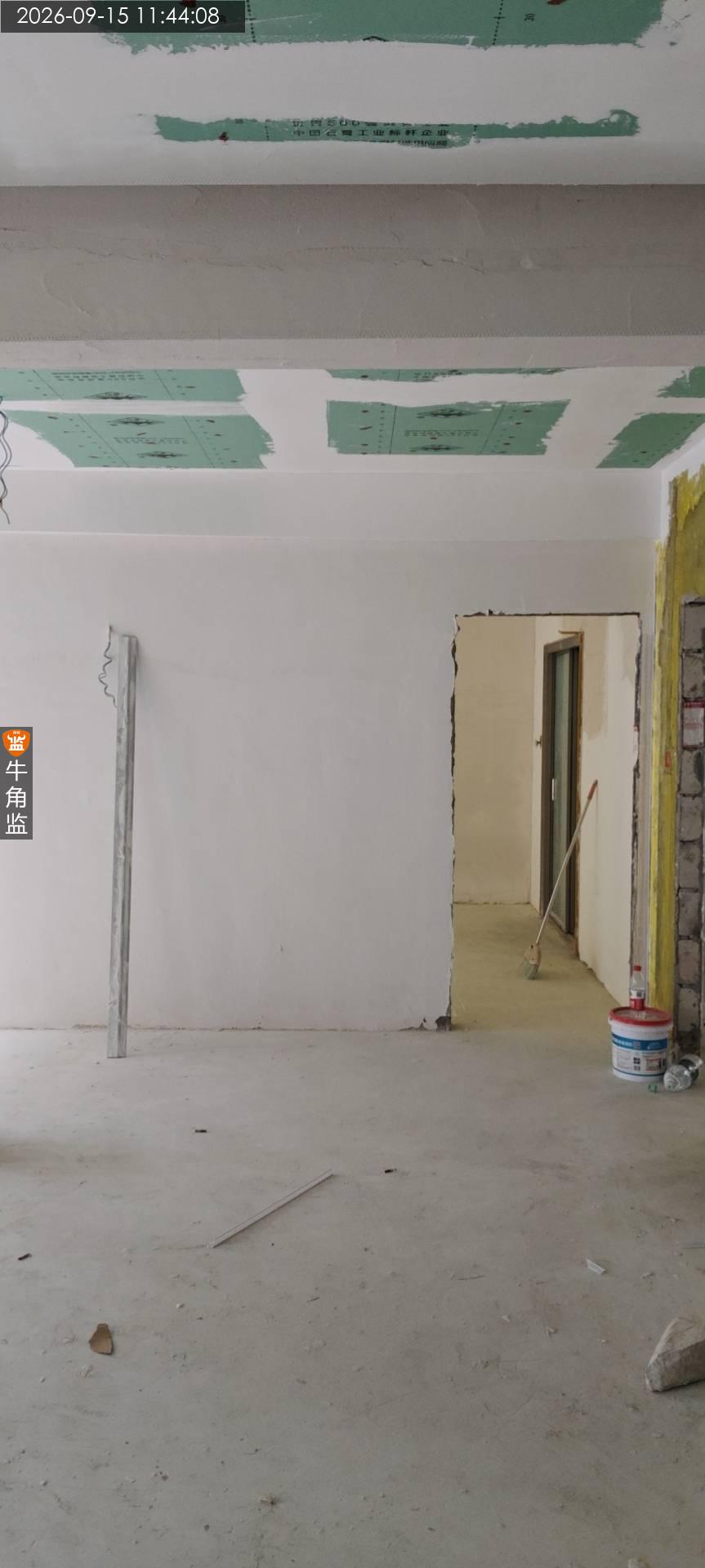

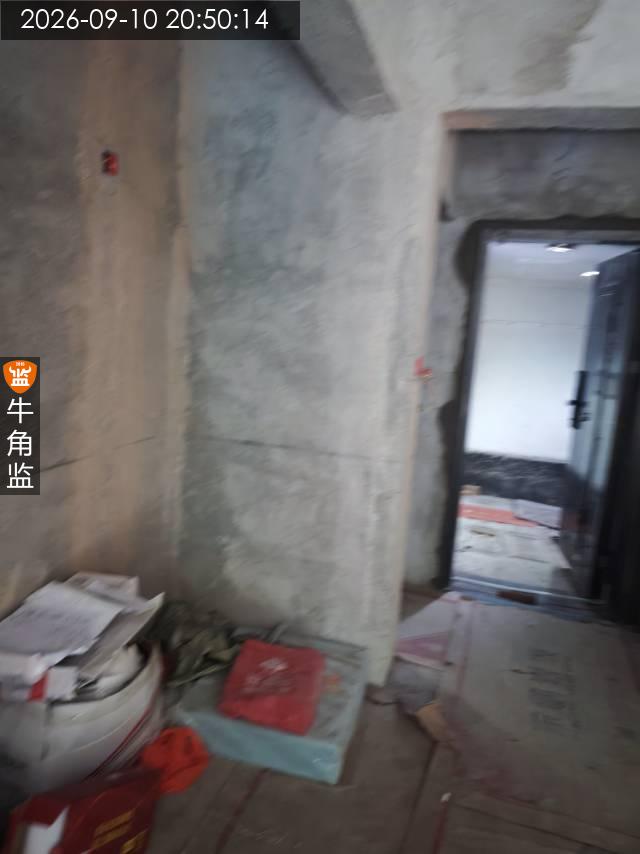

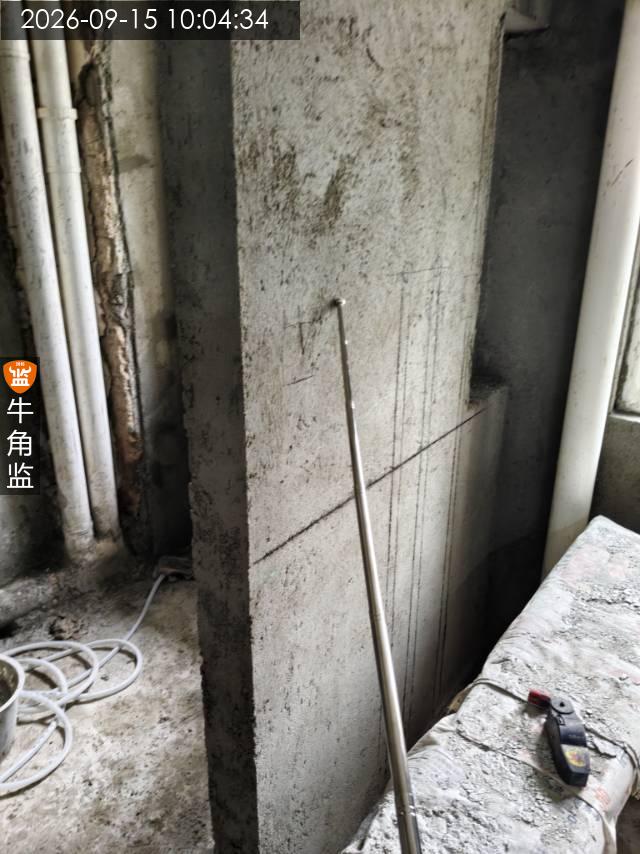

3、现场无人员施工

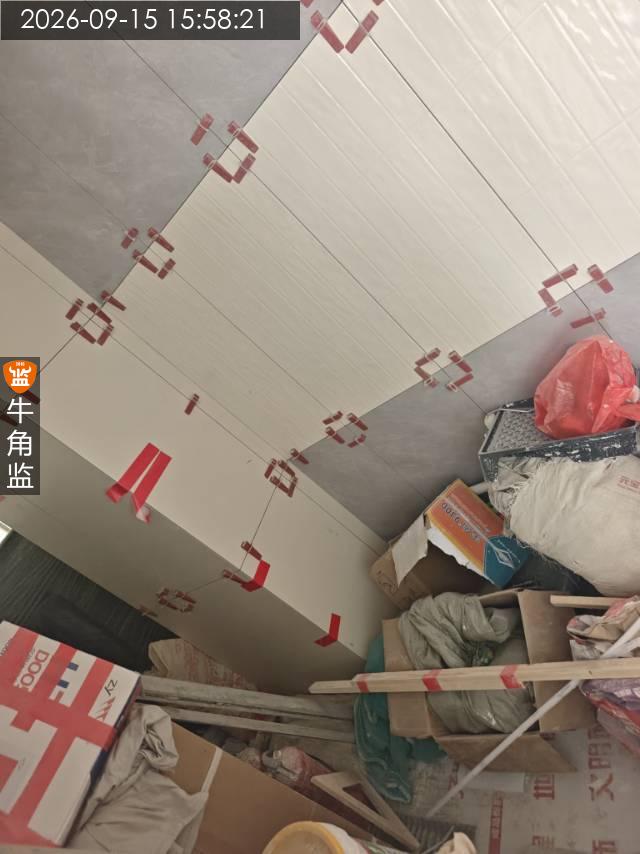

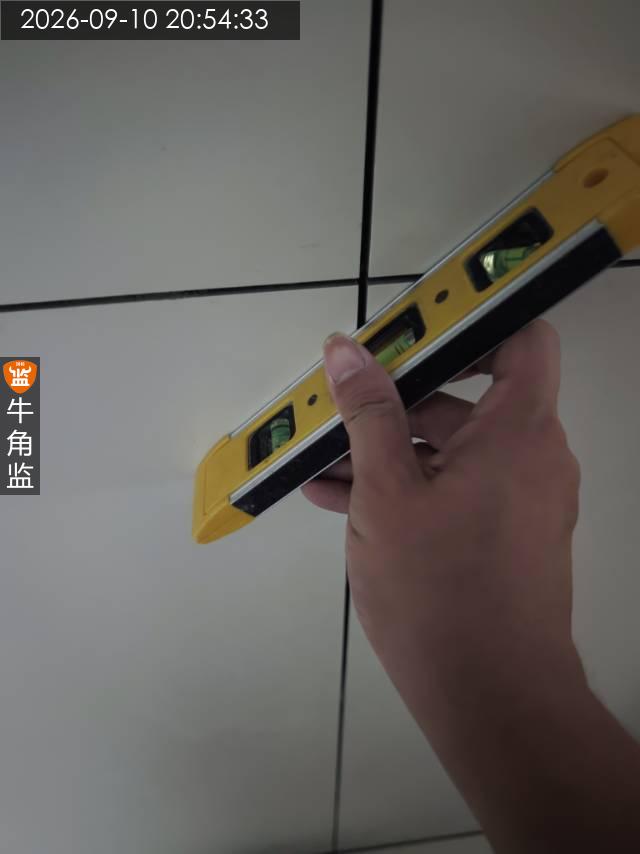

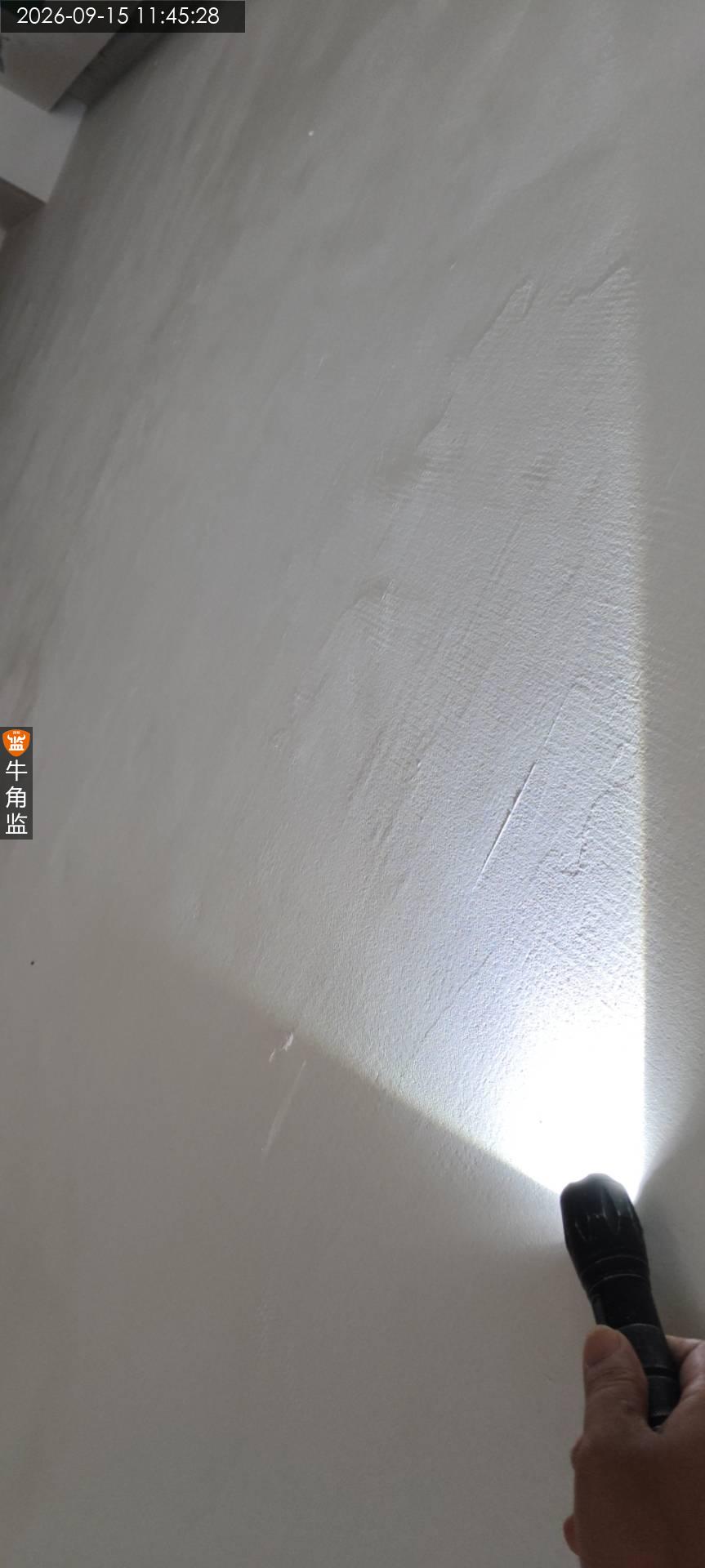

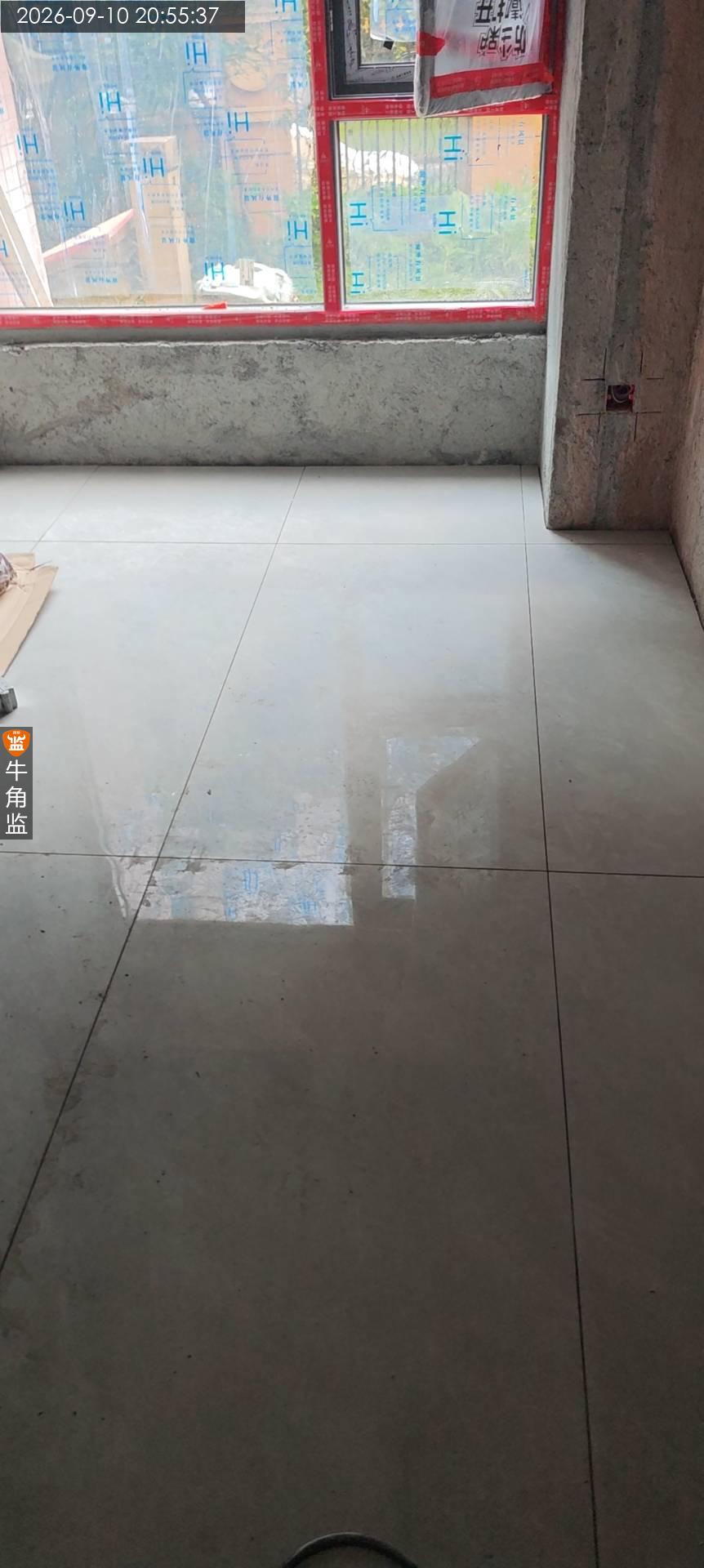

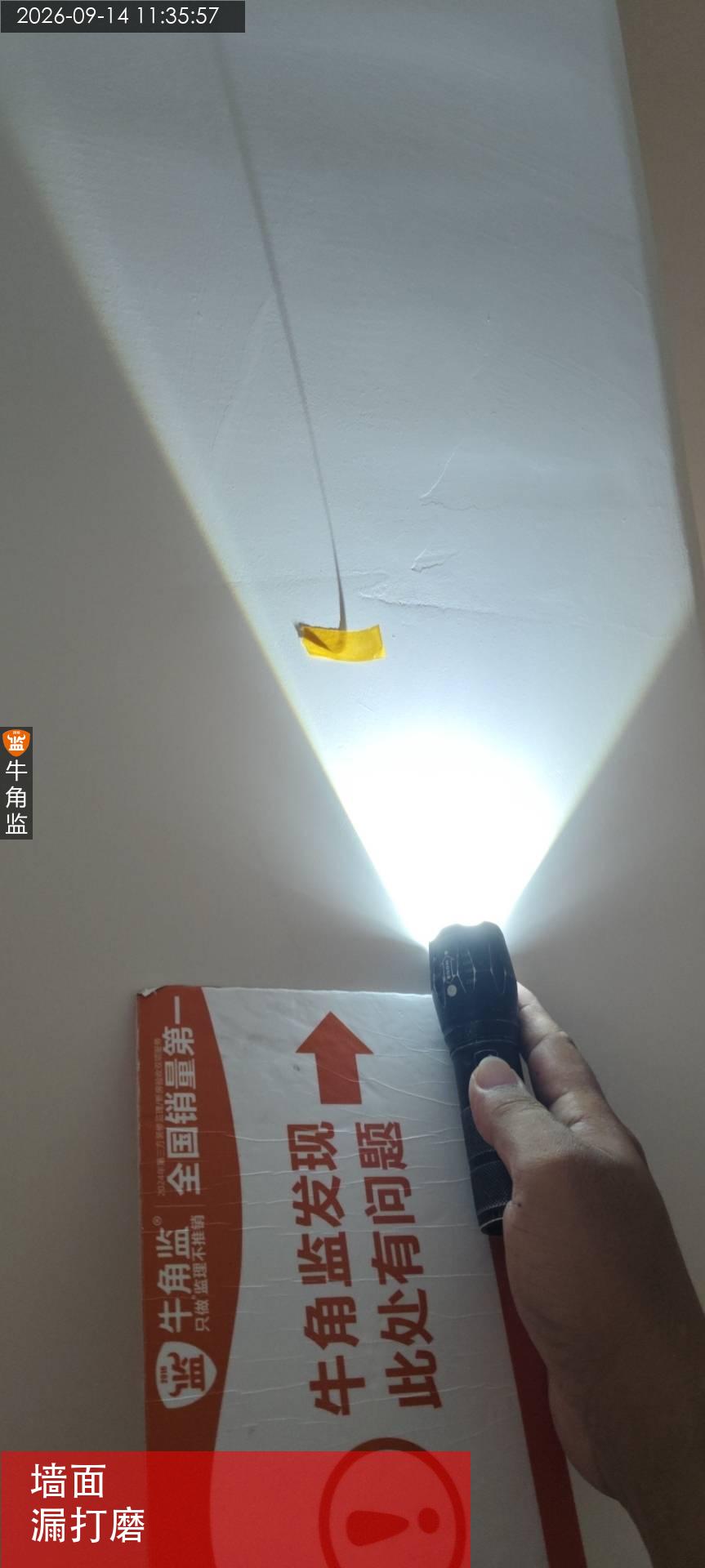

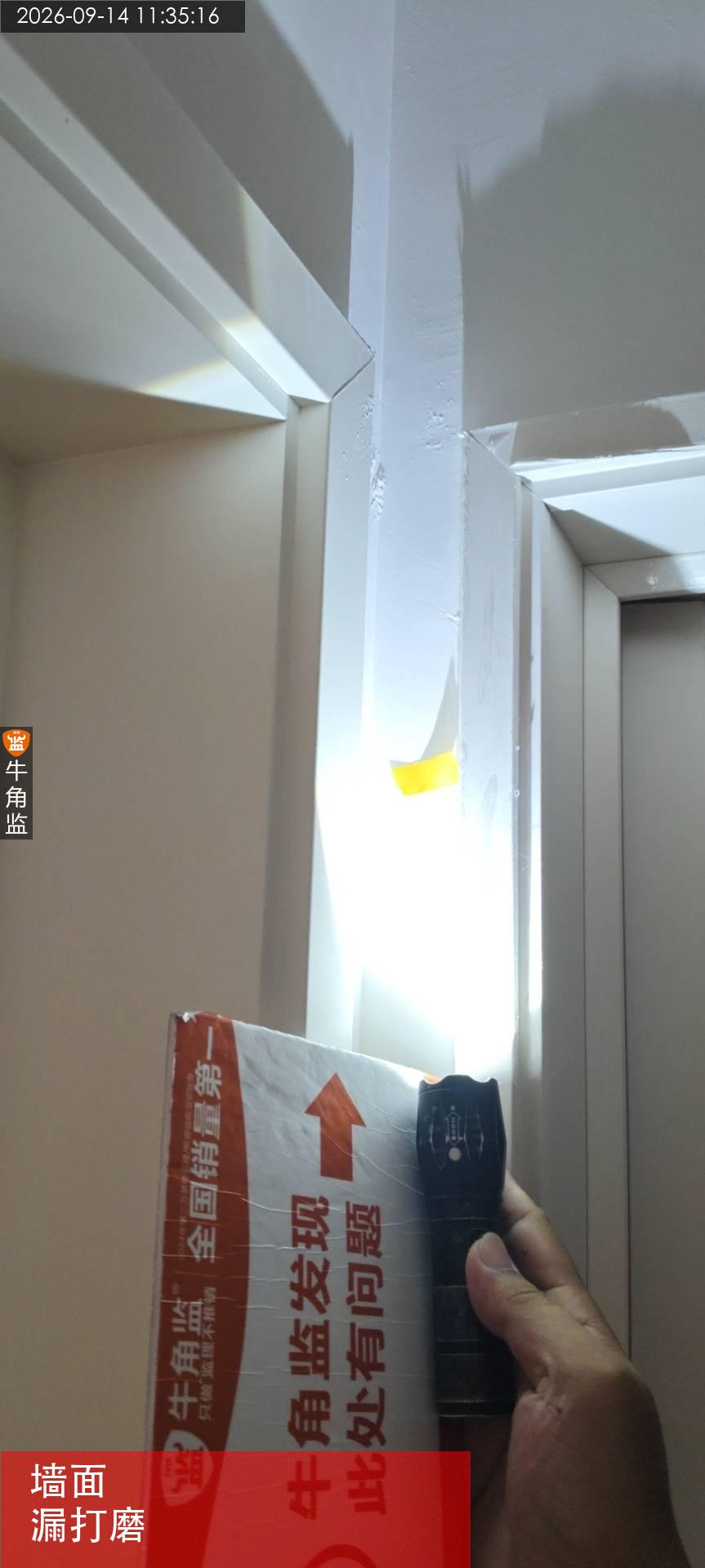

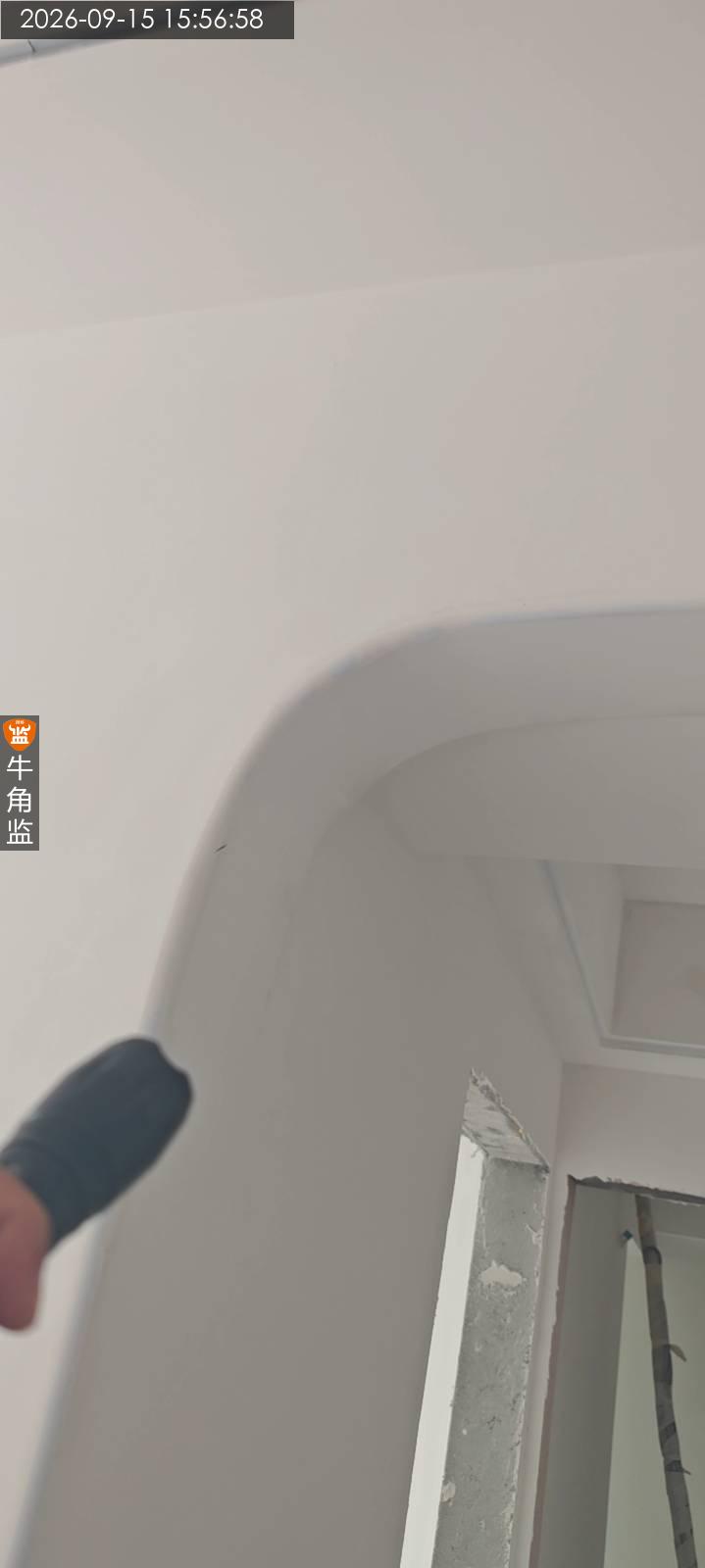

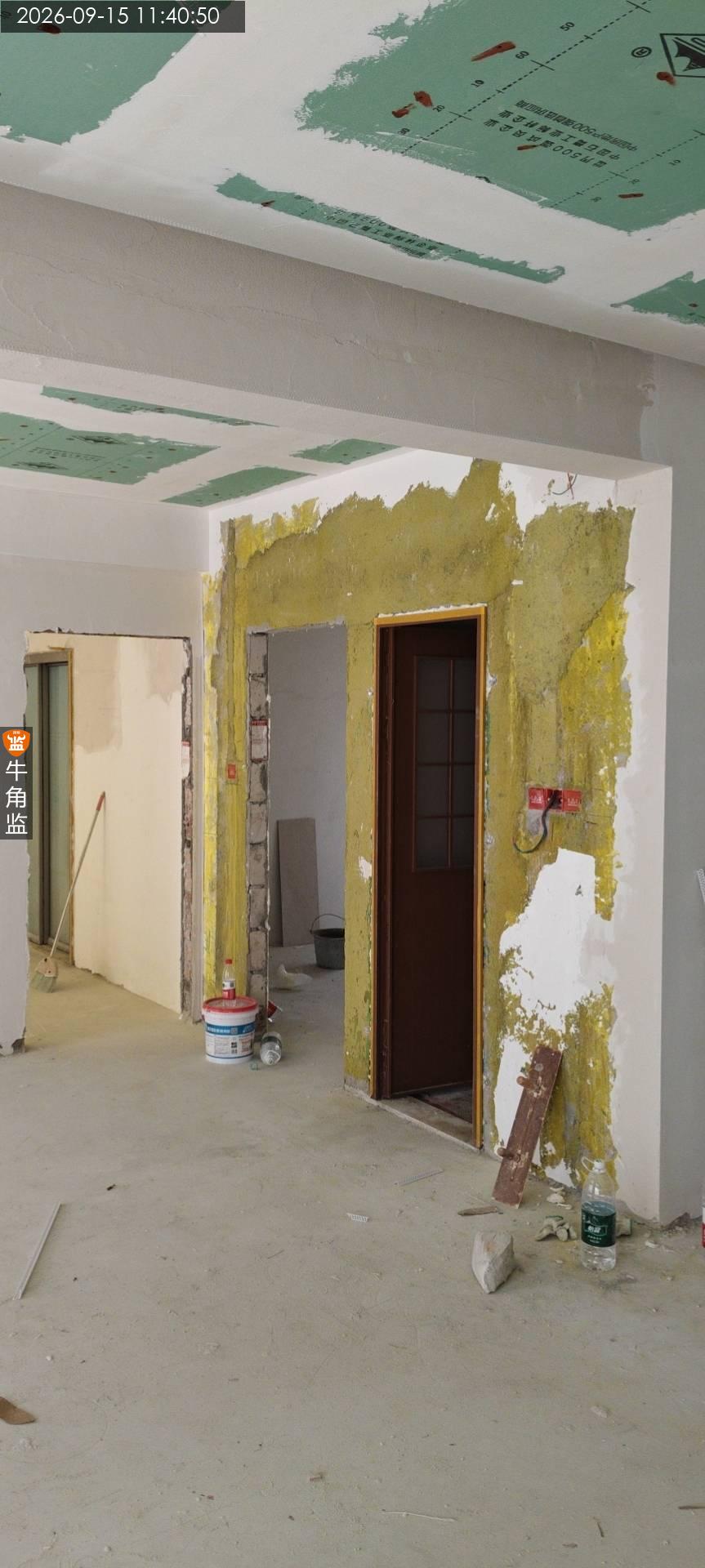

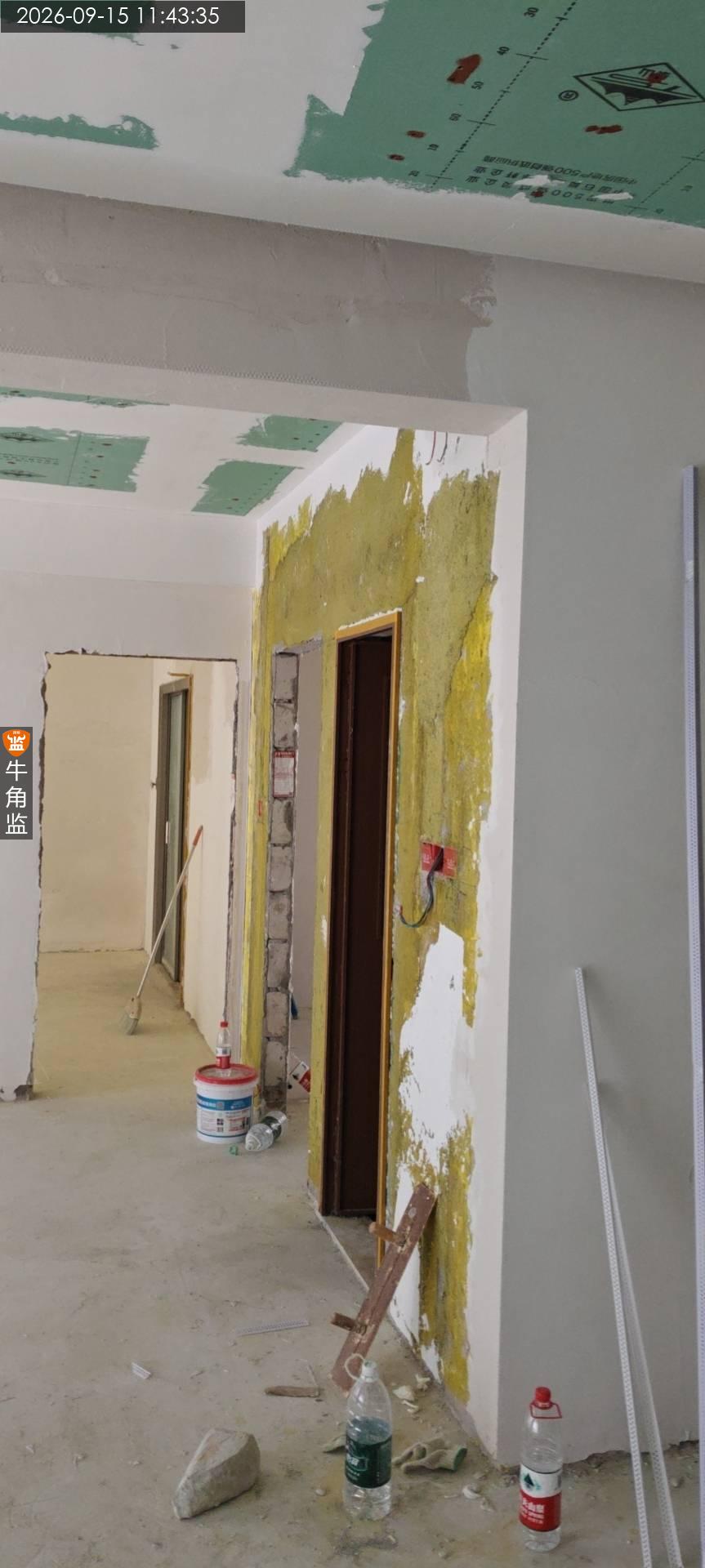

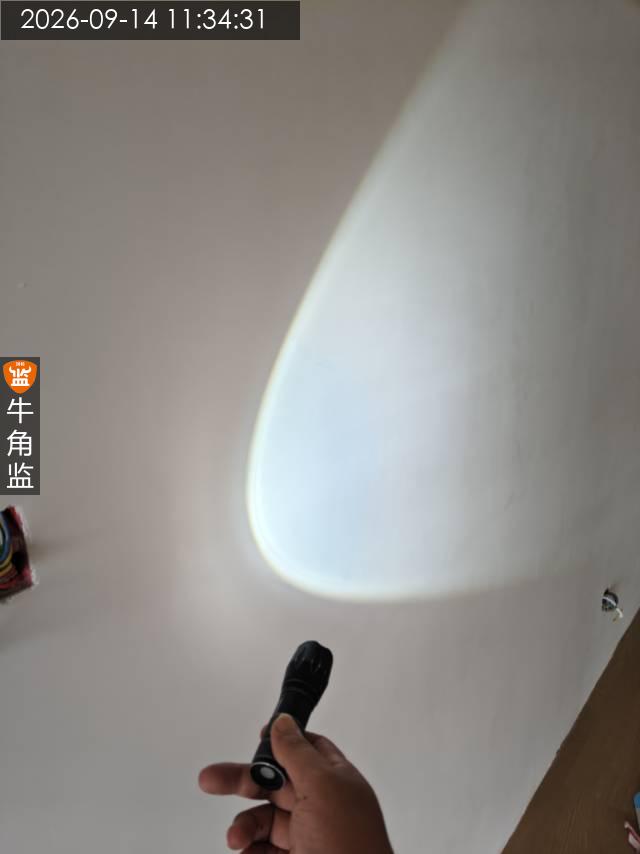

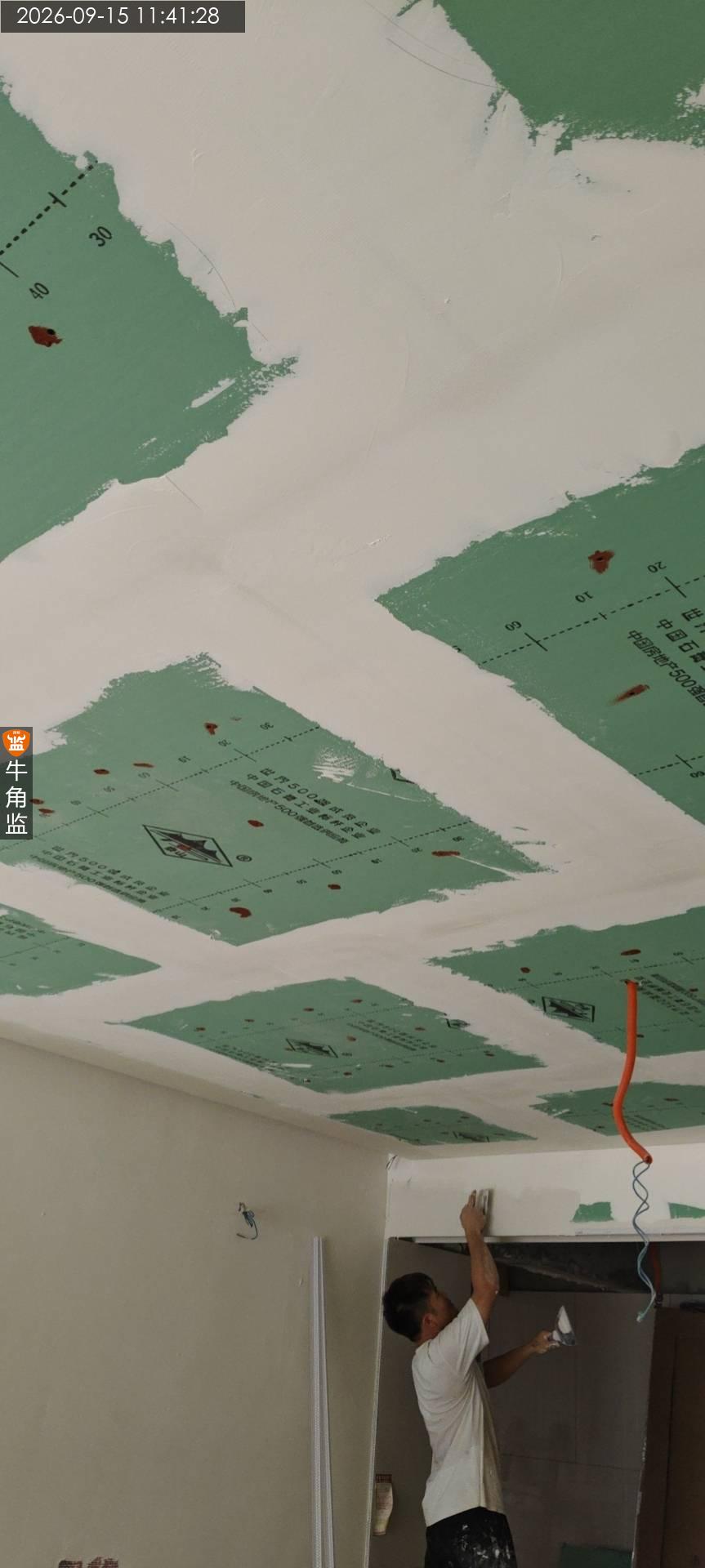

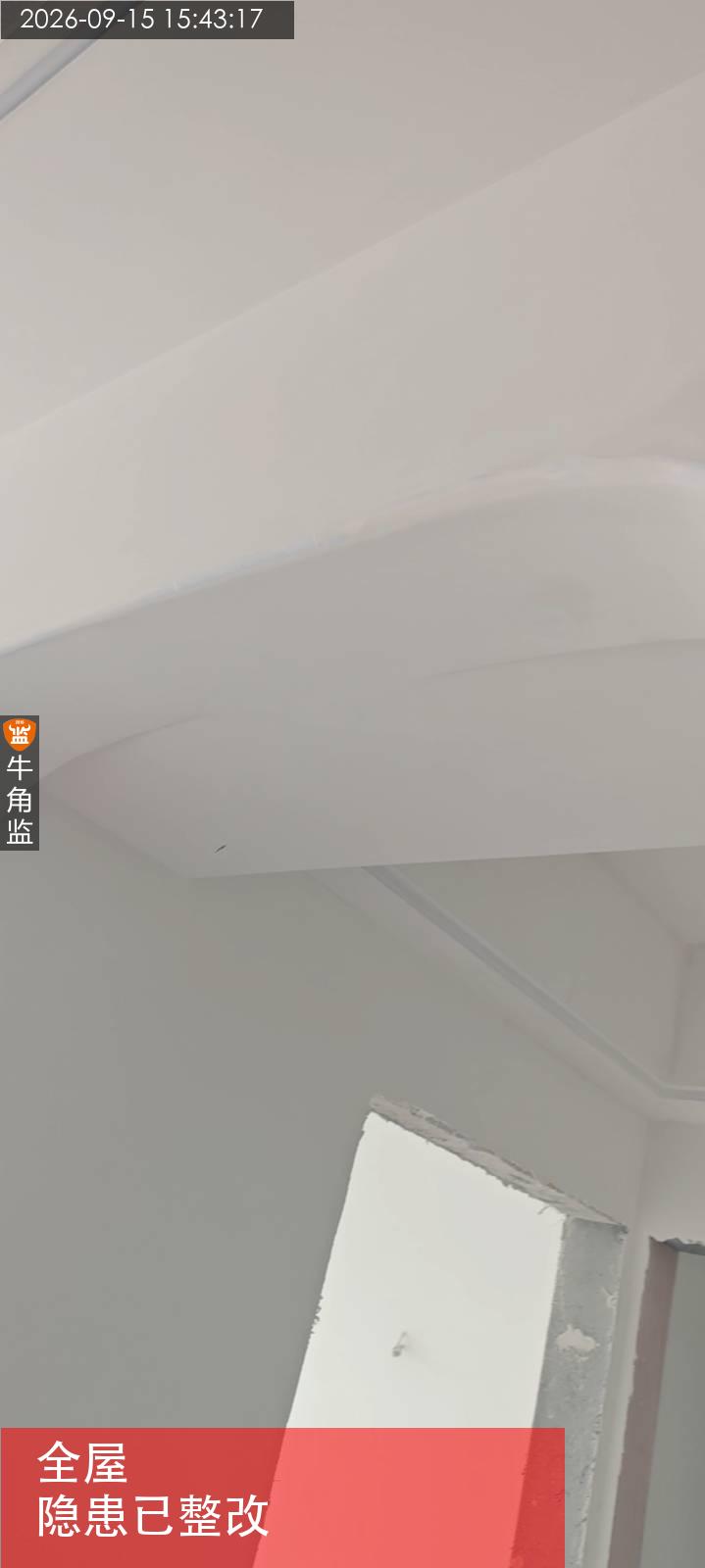

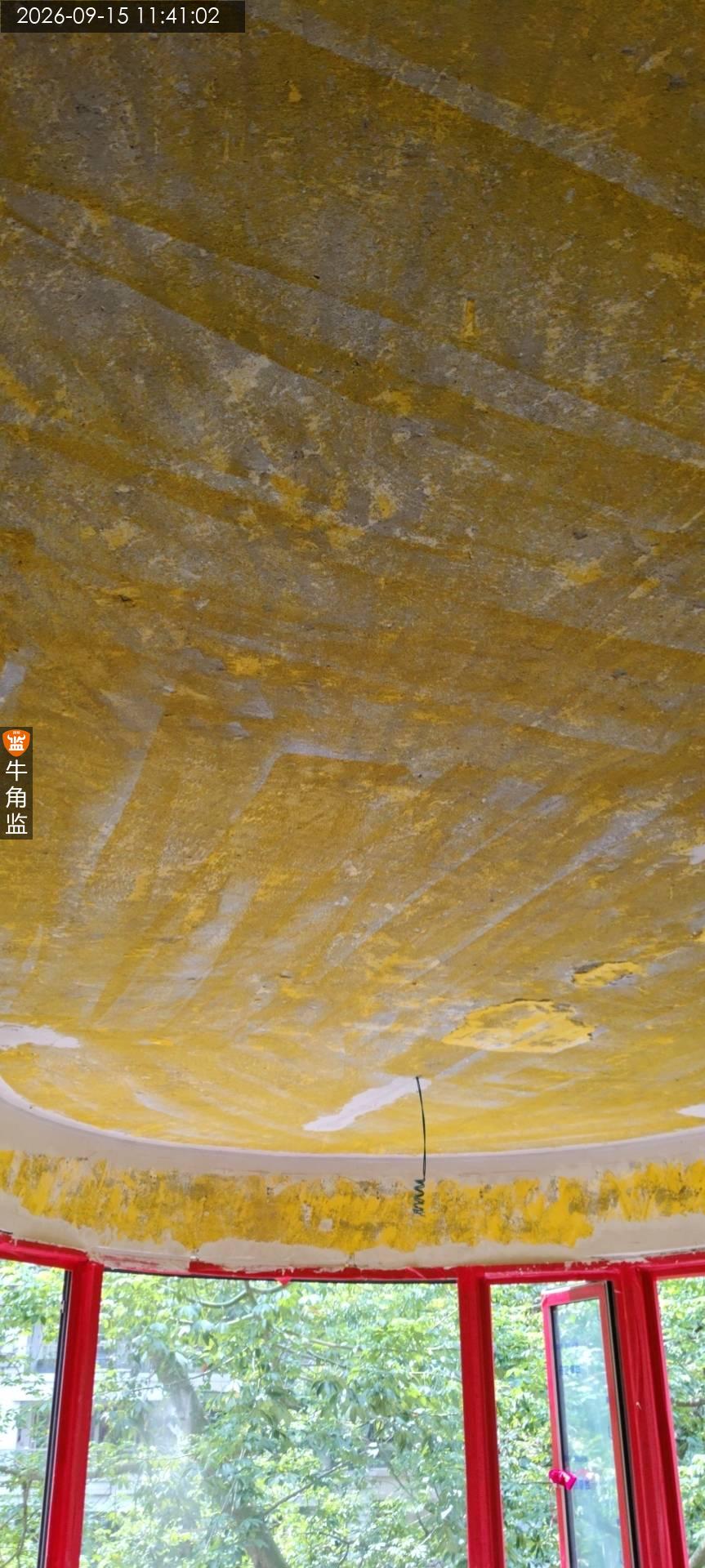

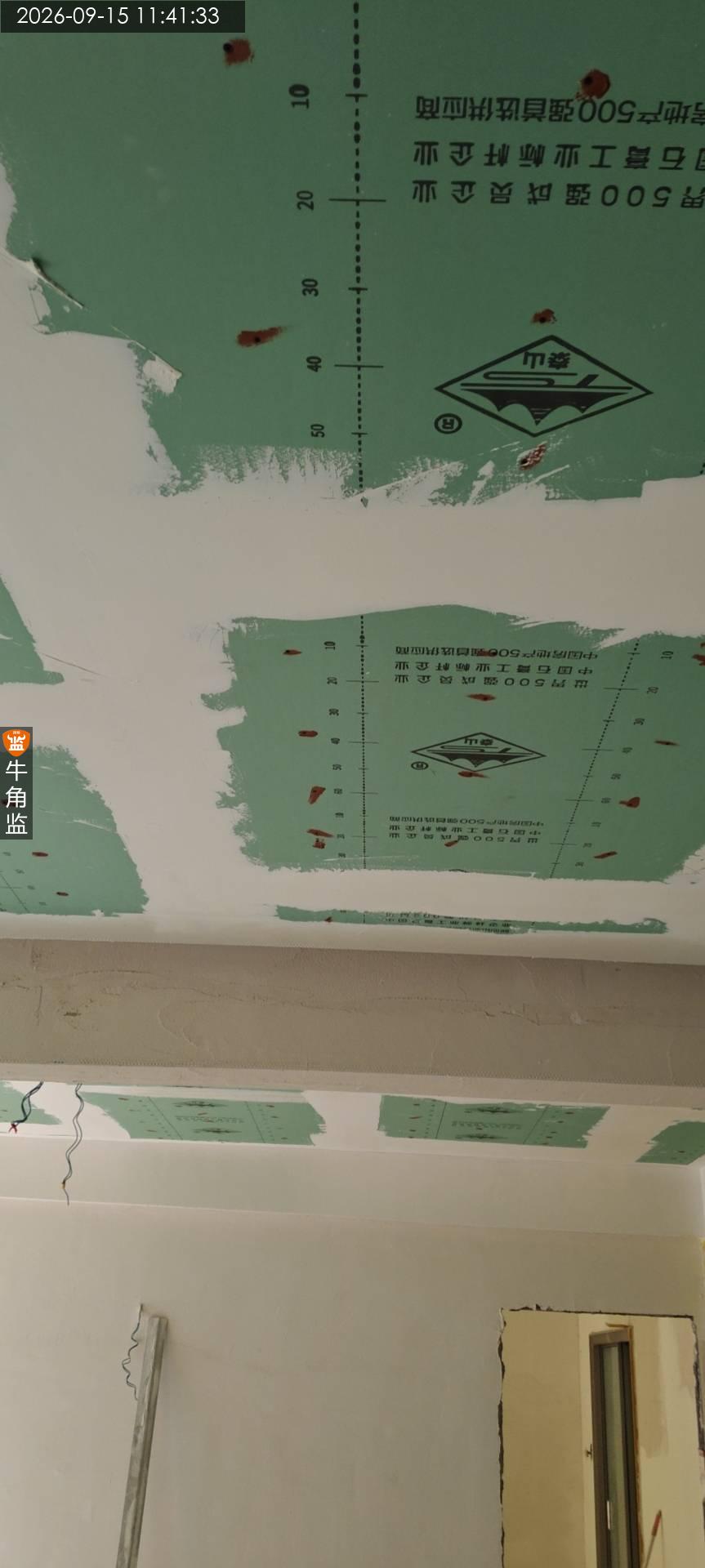

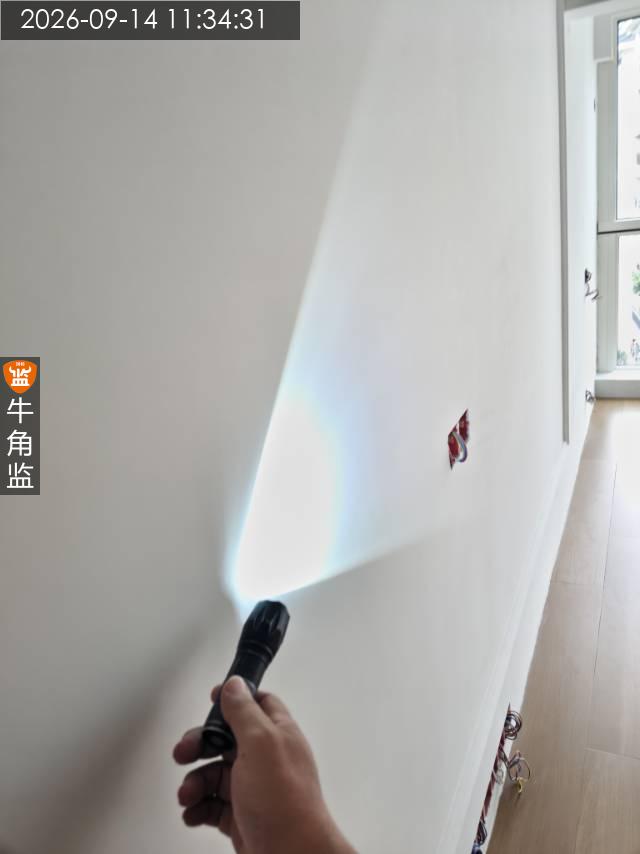

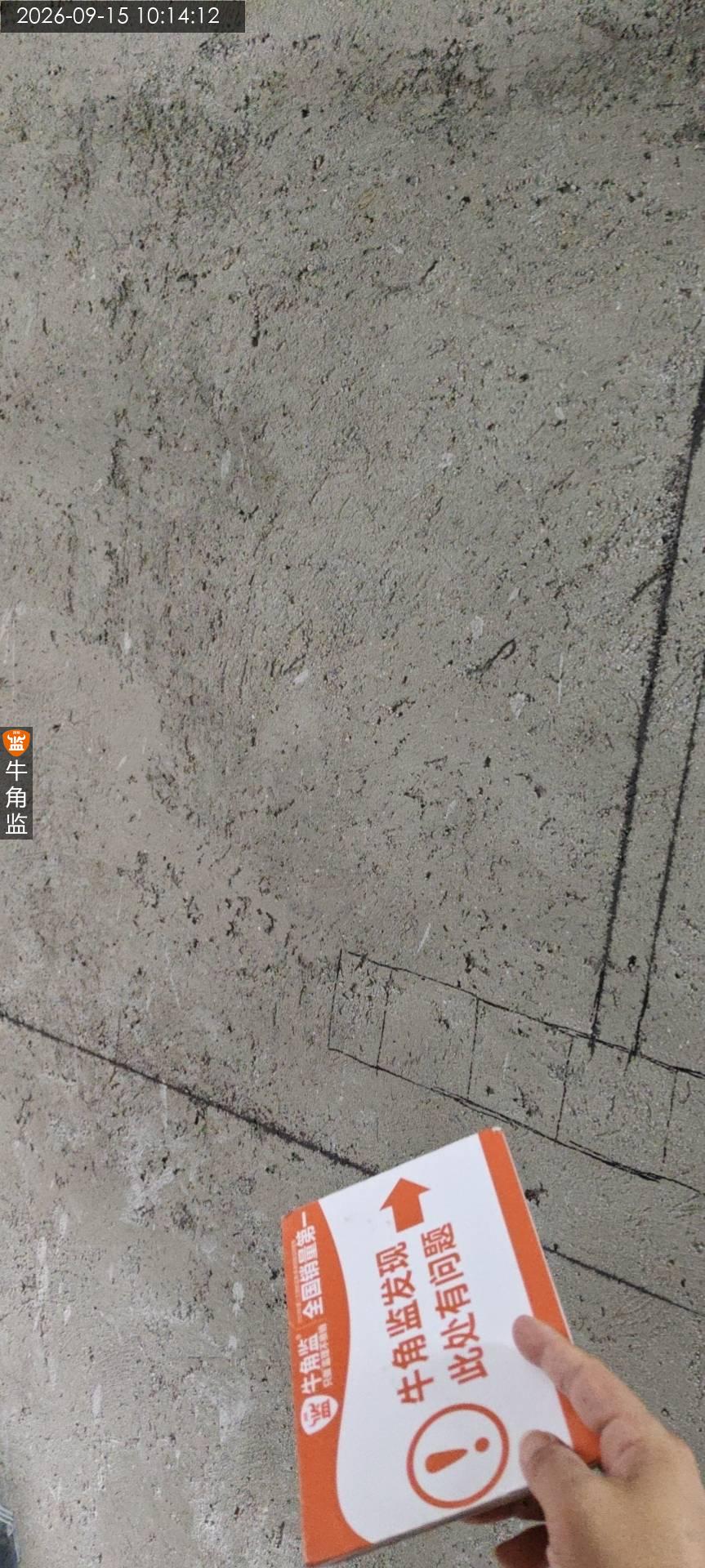

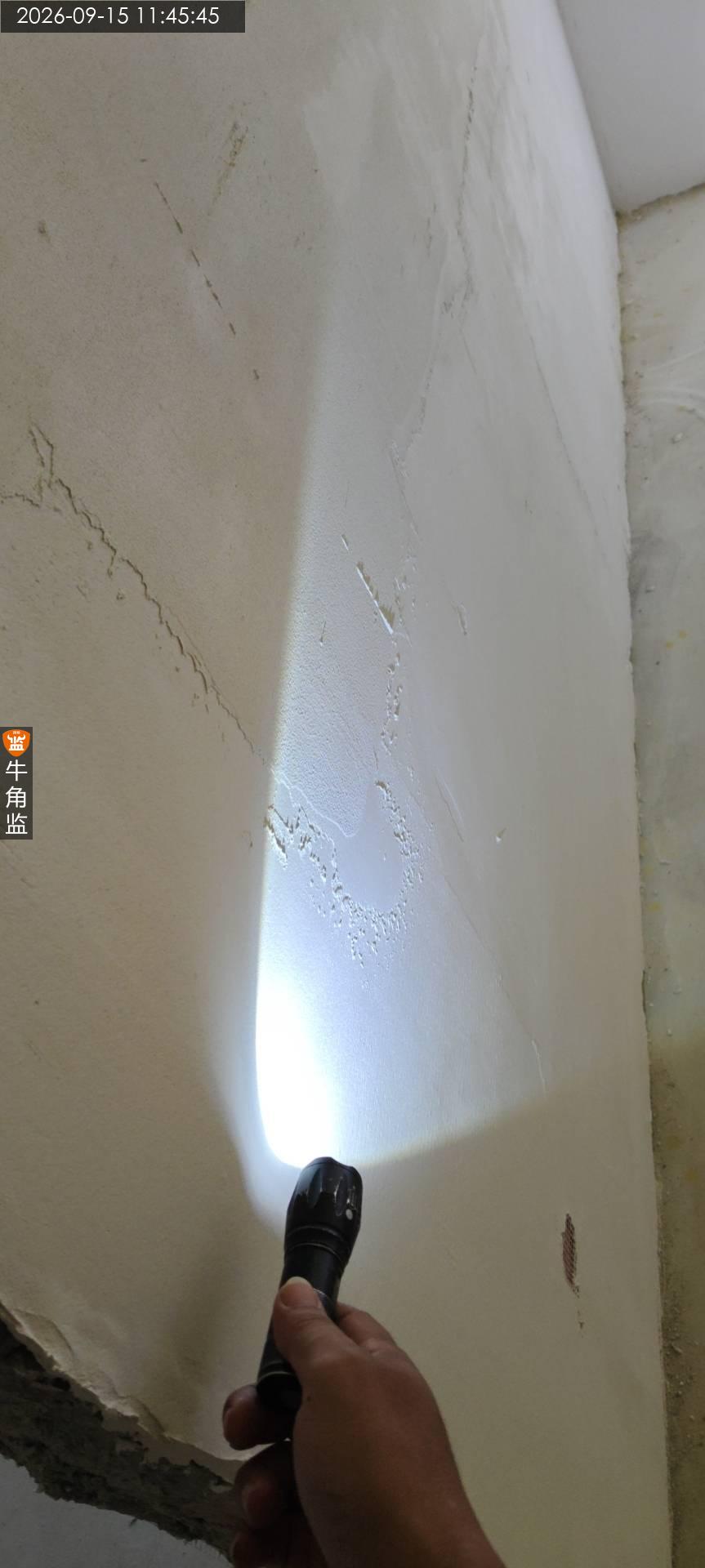

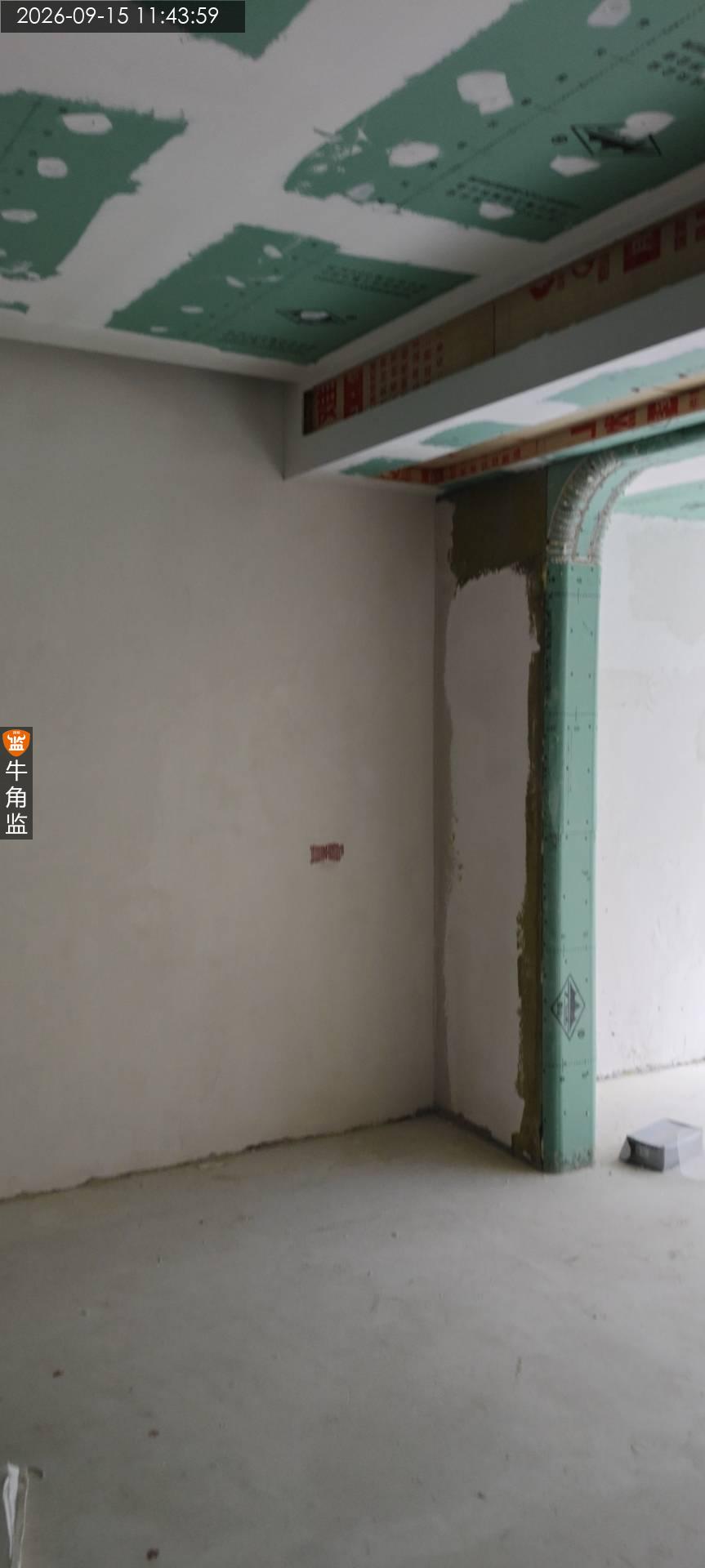

4、检查波浪纹情况,未刷漆波浪纹不明显,侧面查看平整度符合要求

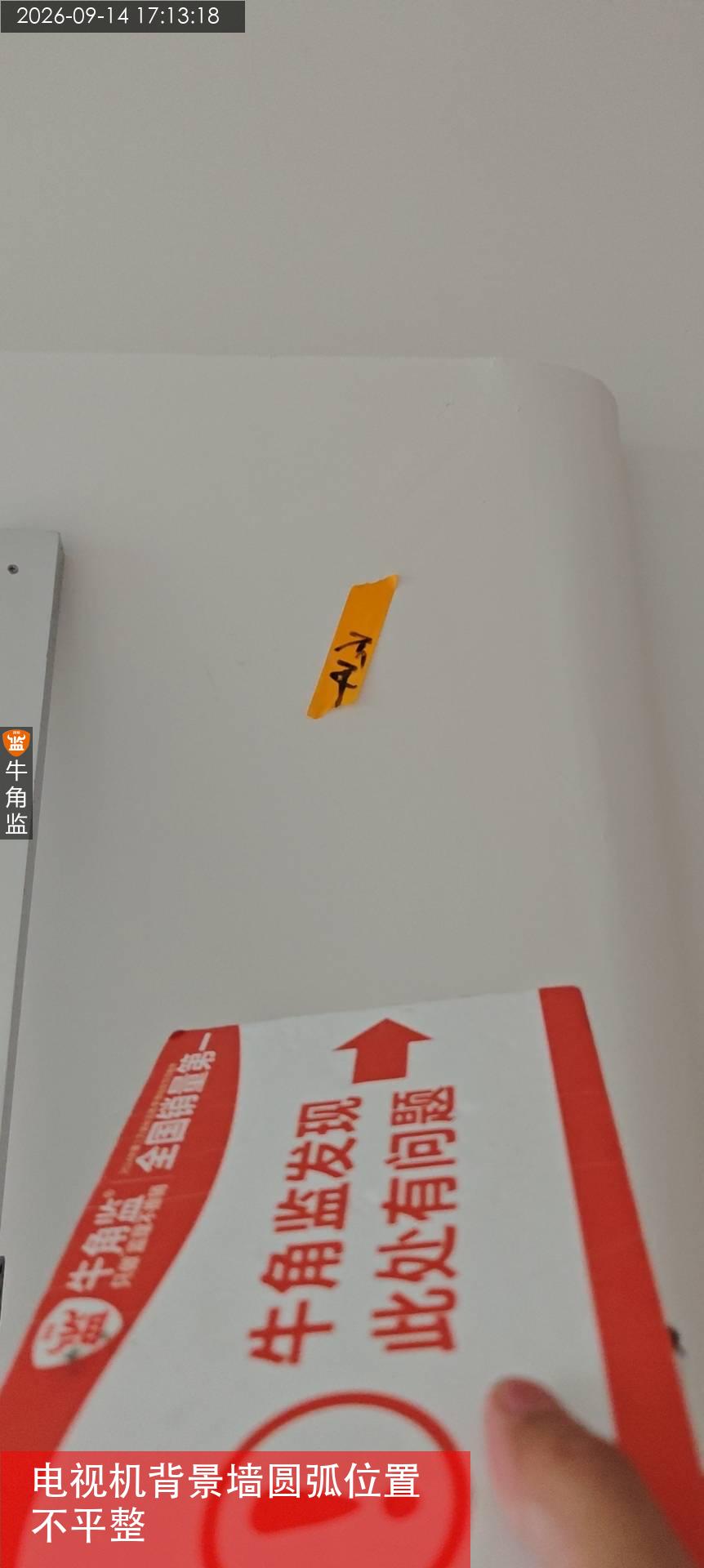

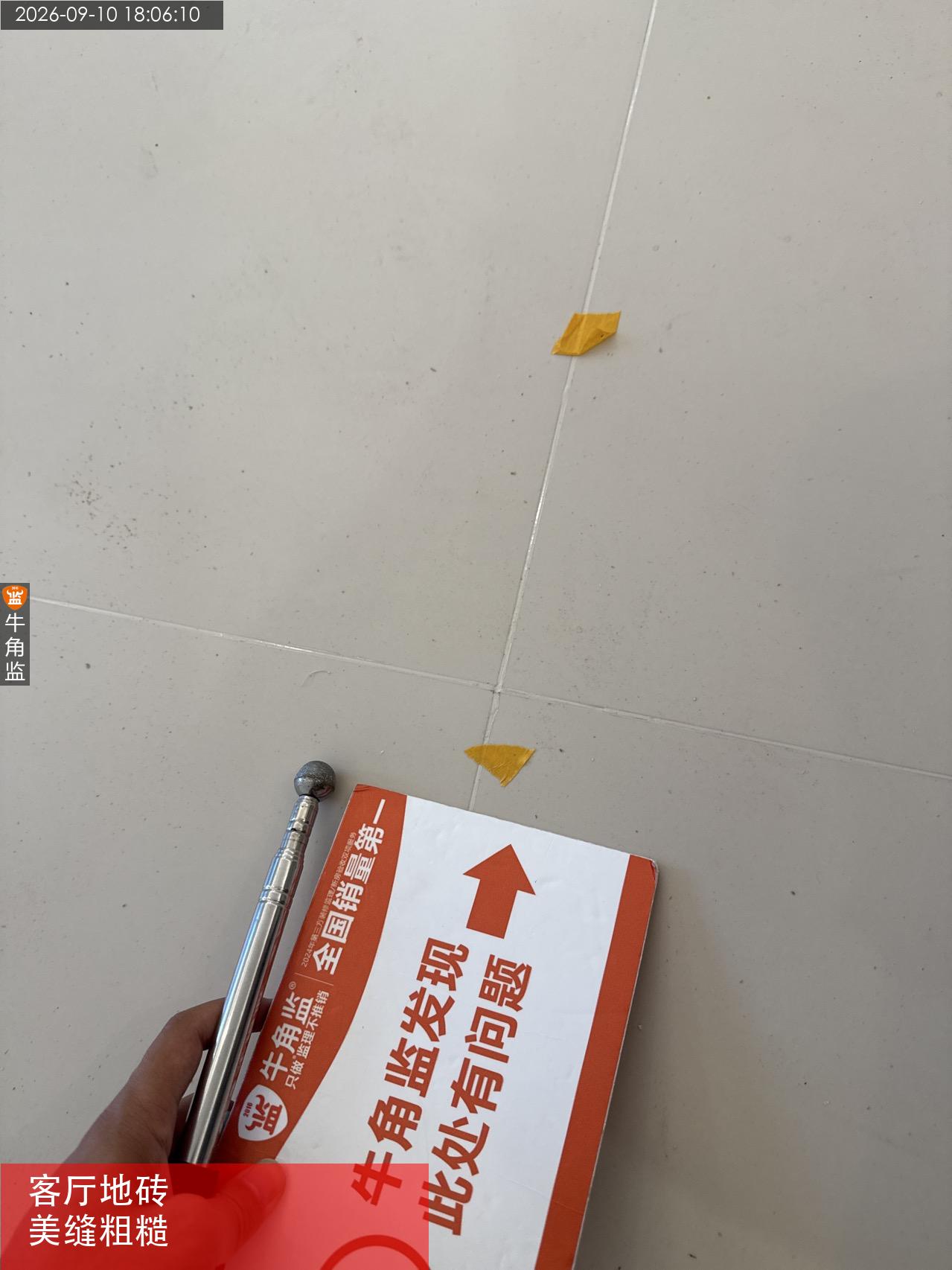

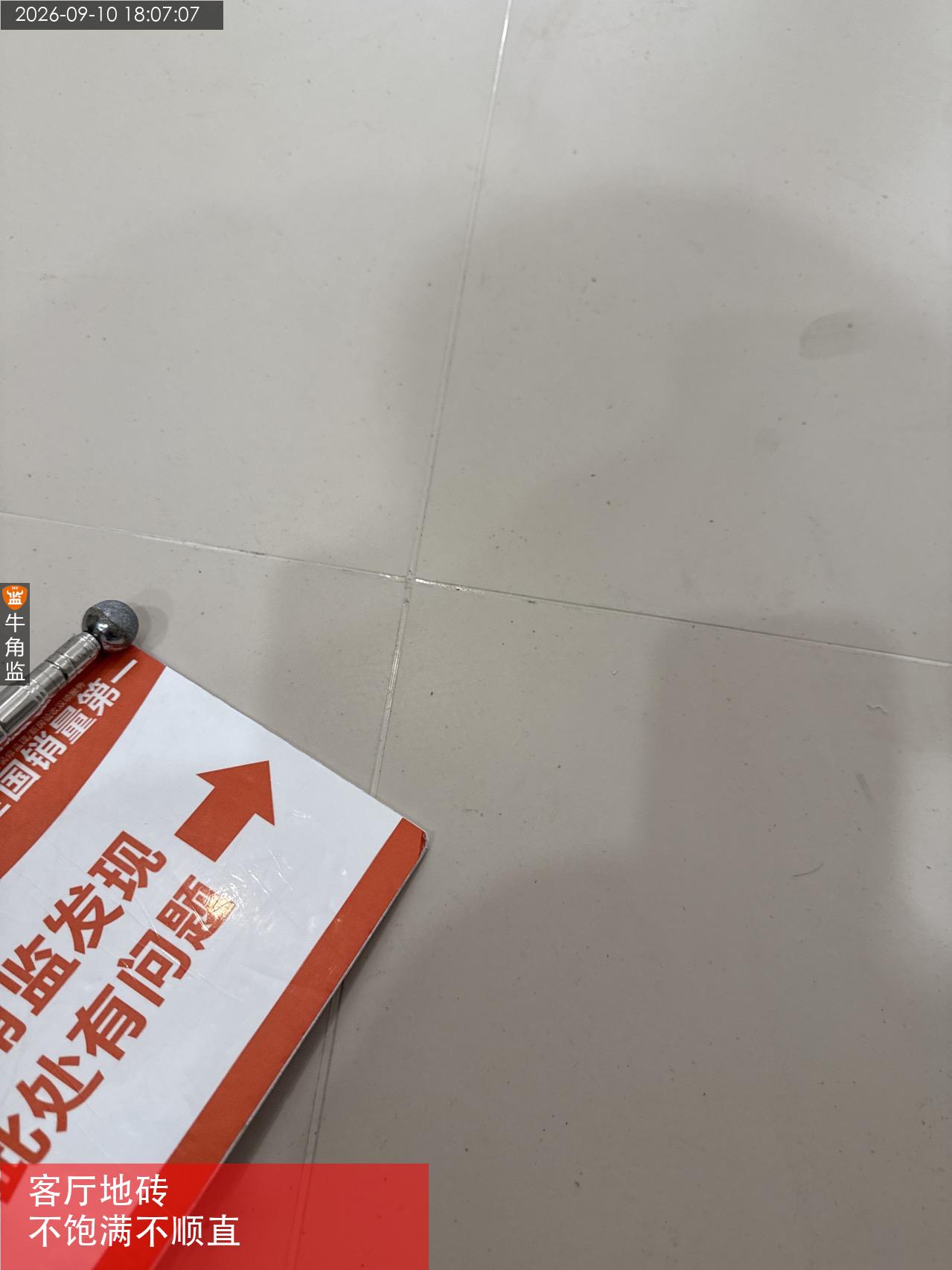

存在问题

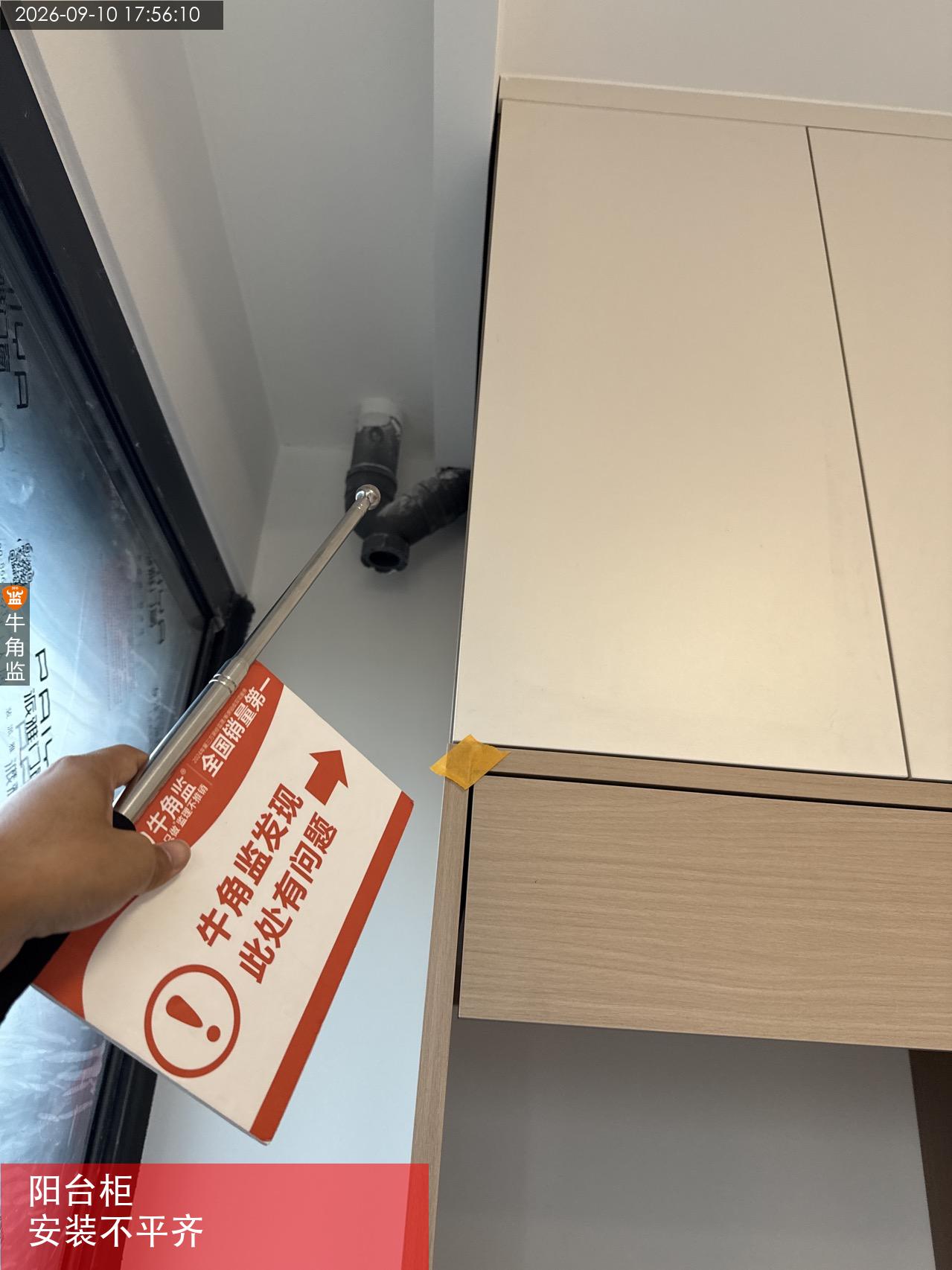

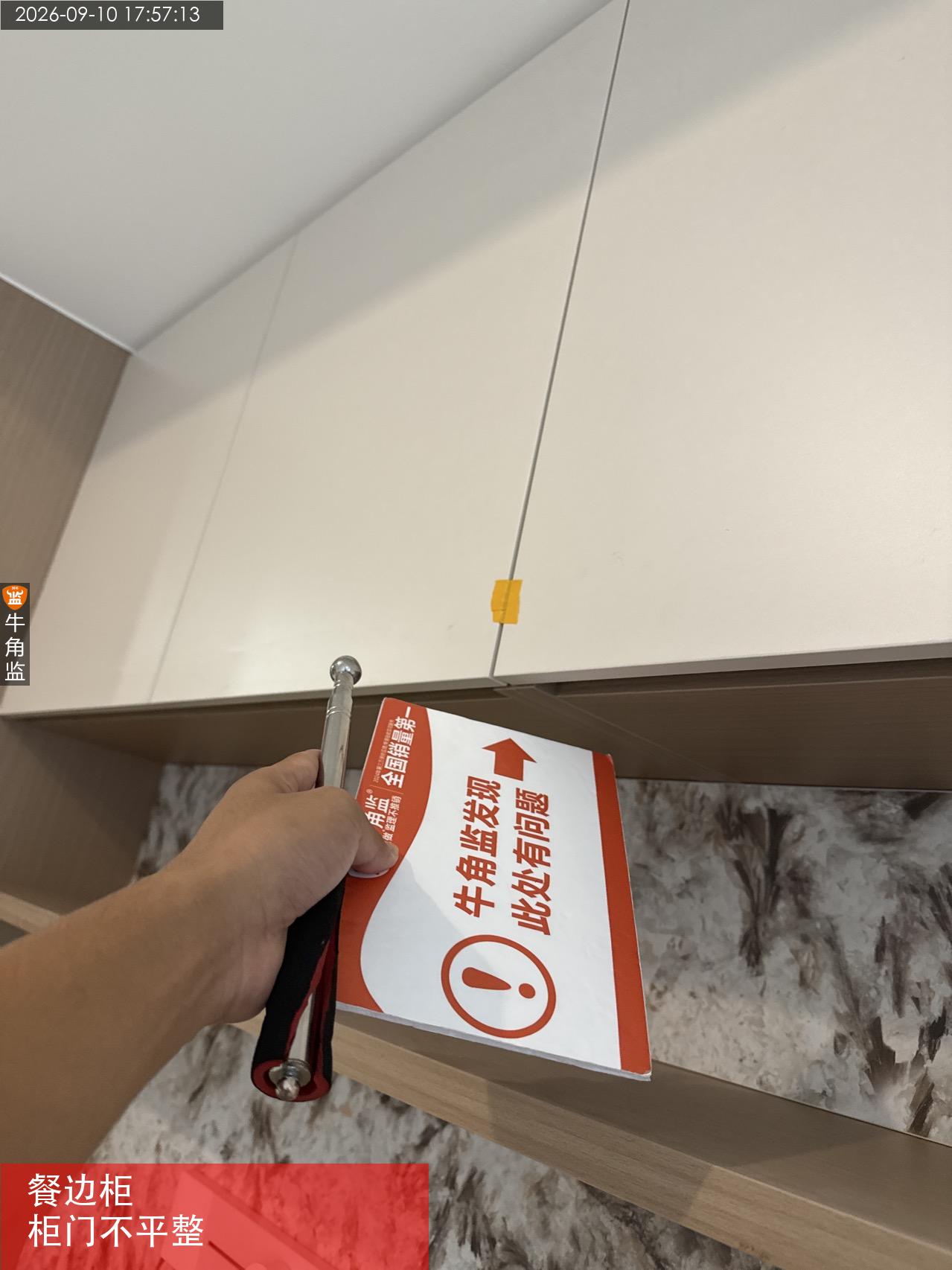

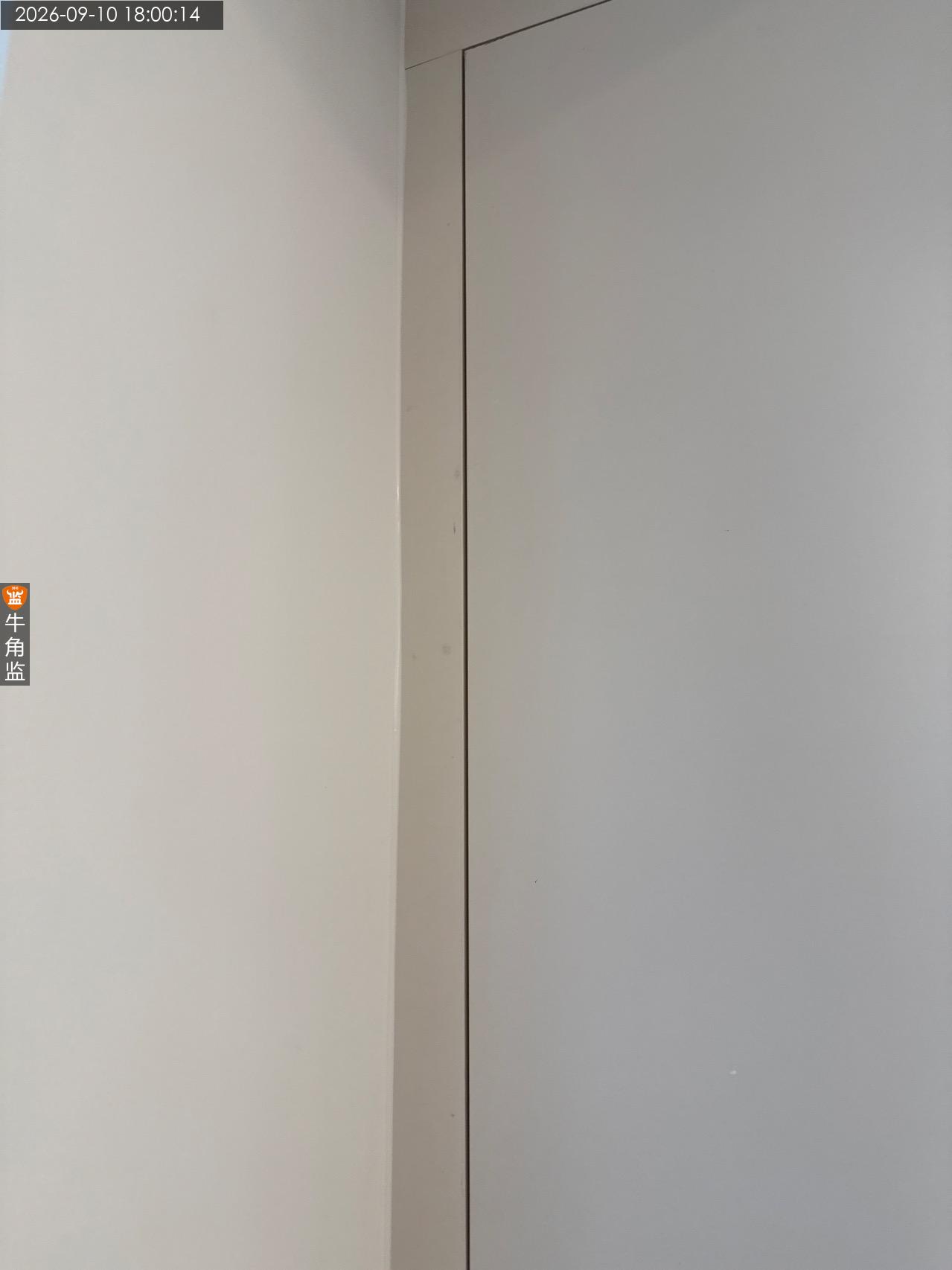

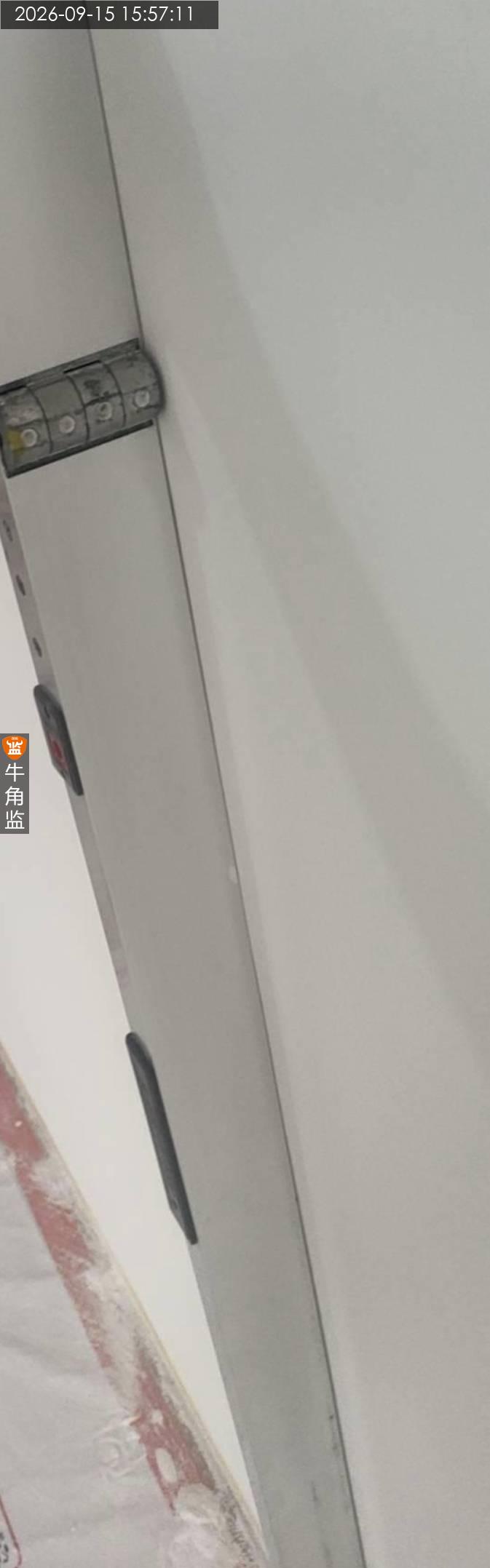

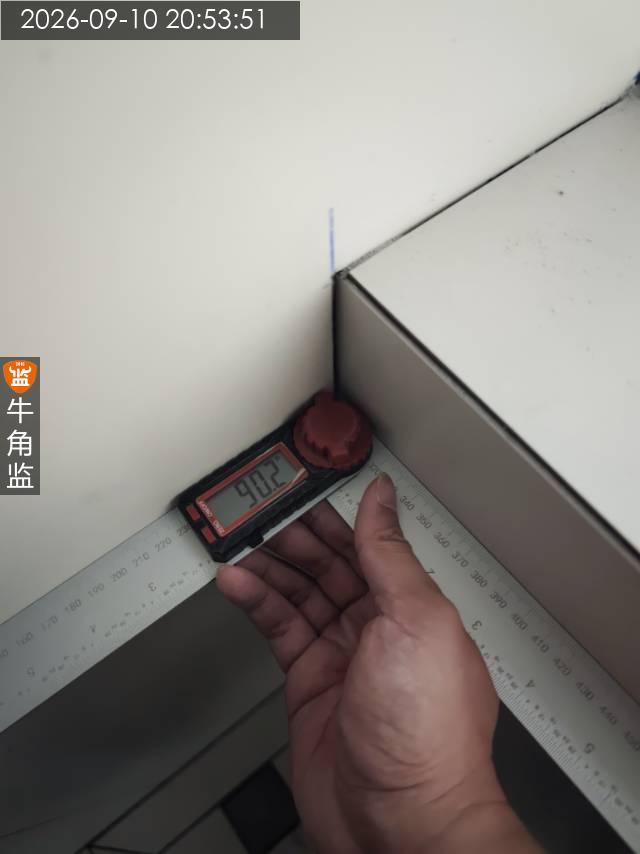

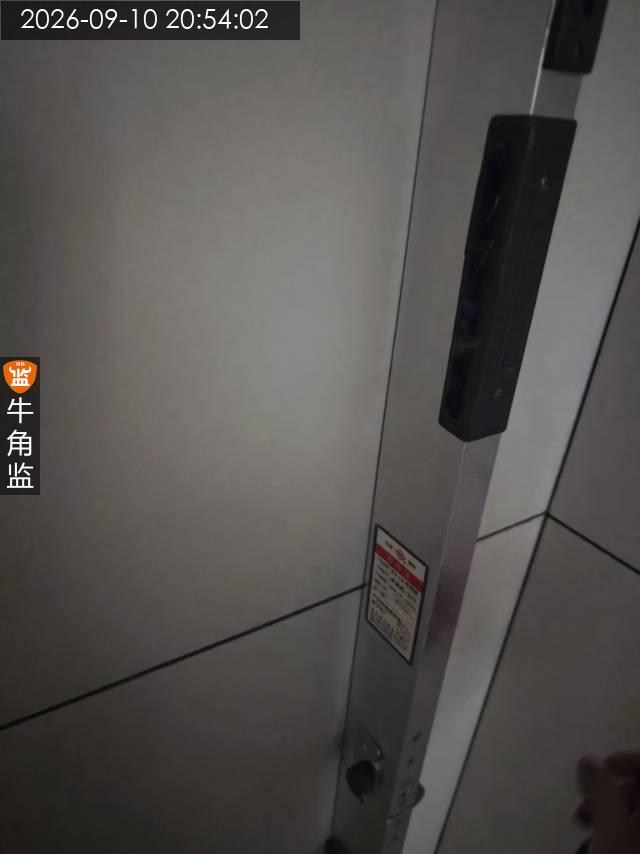

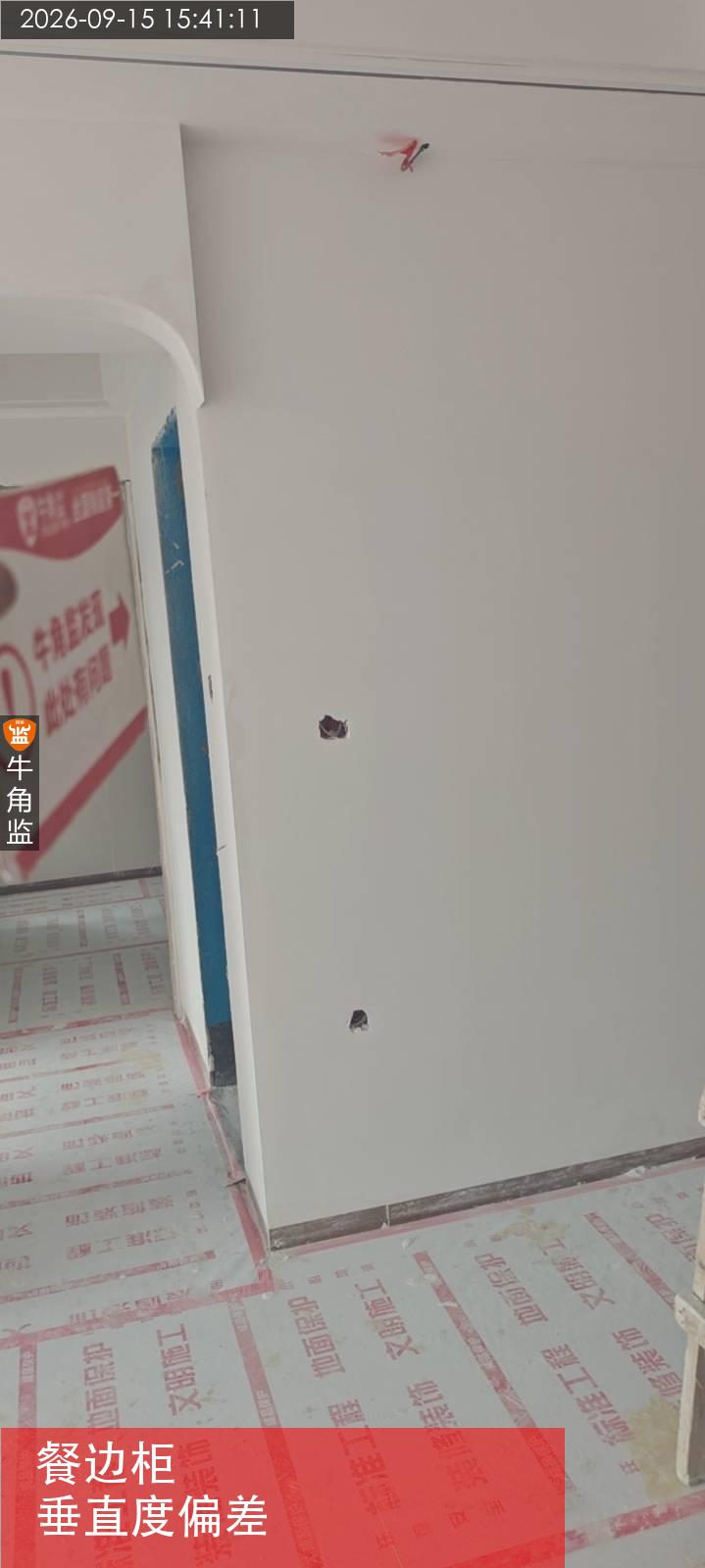

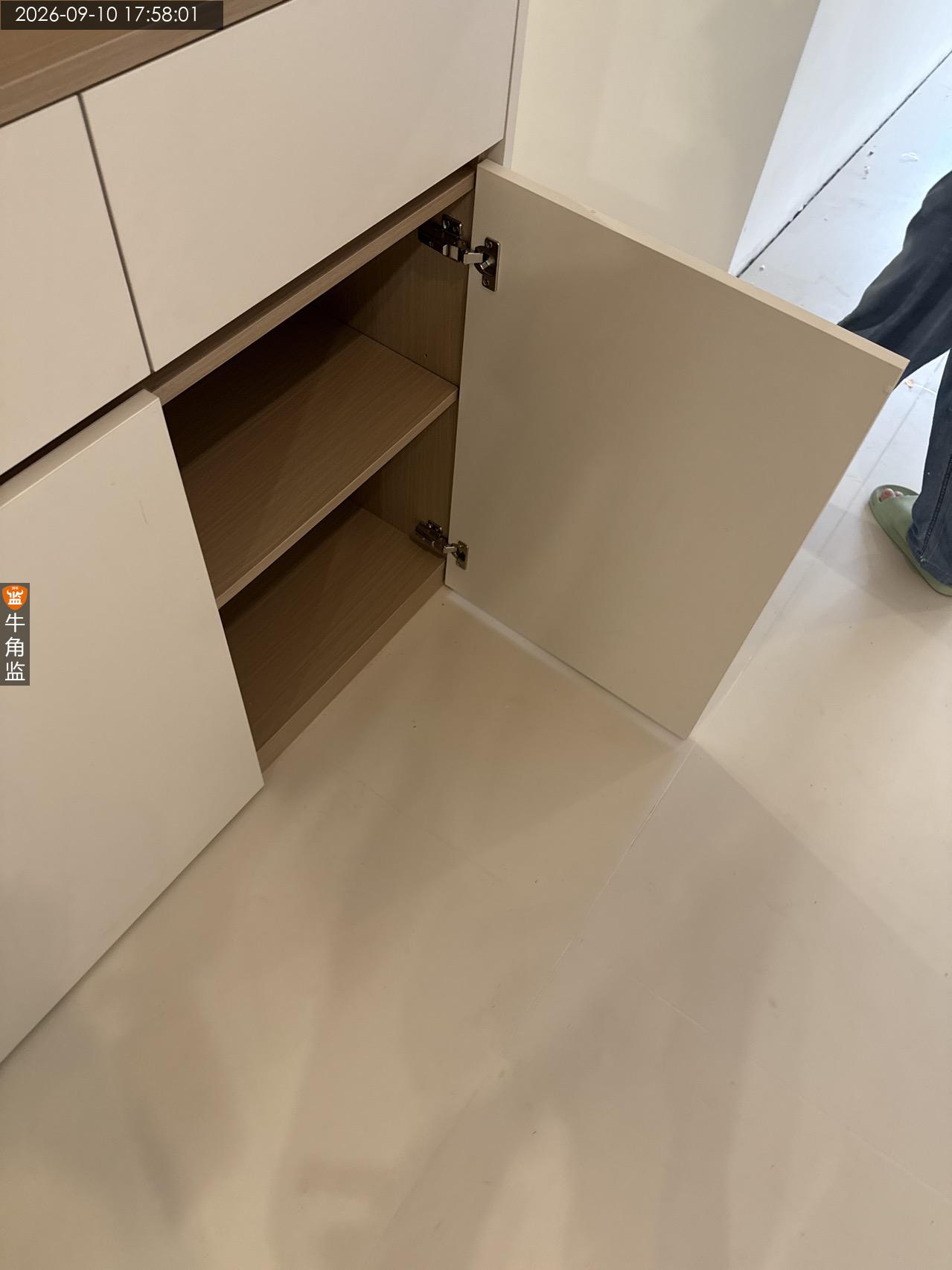

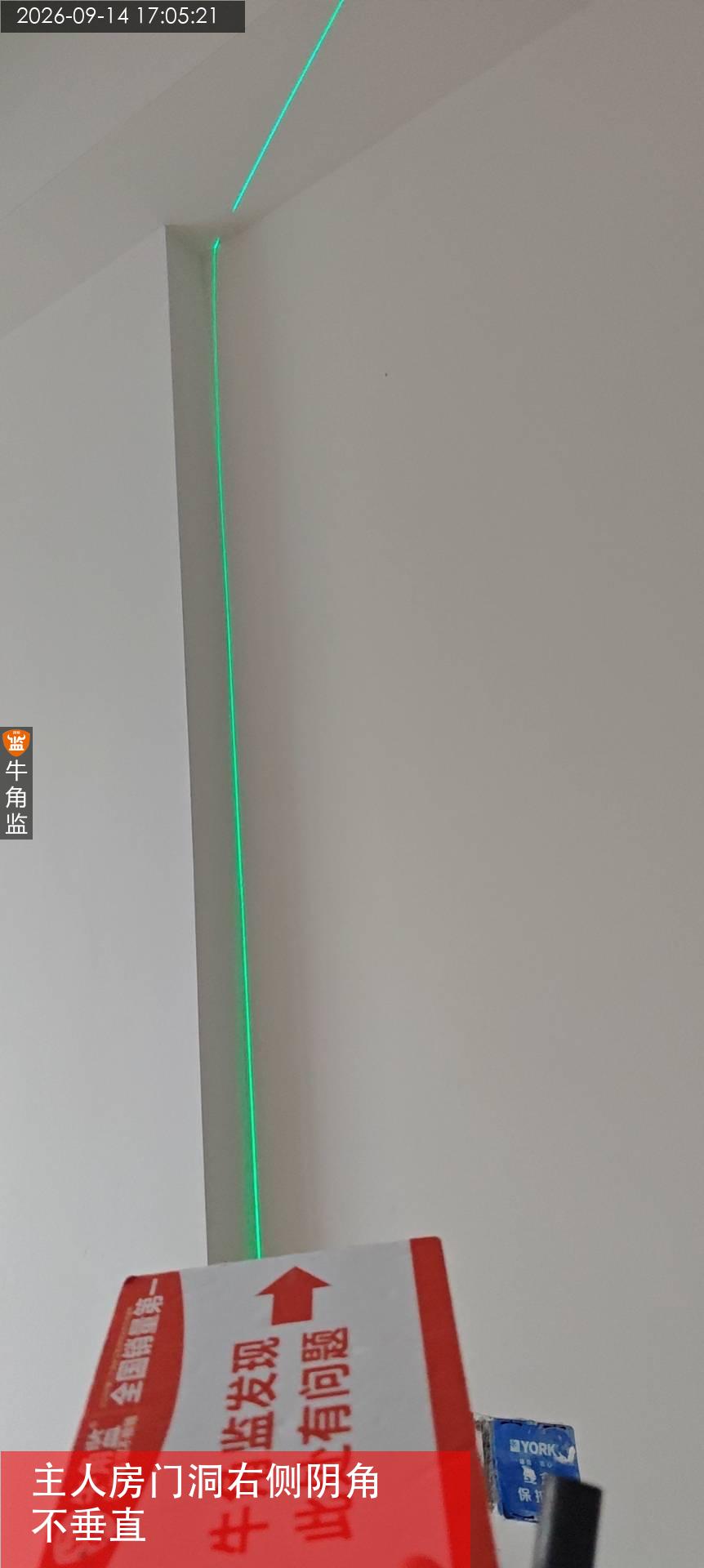

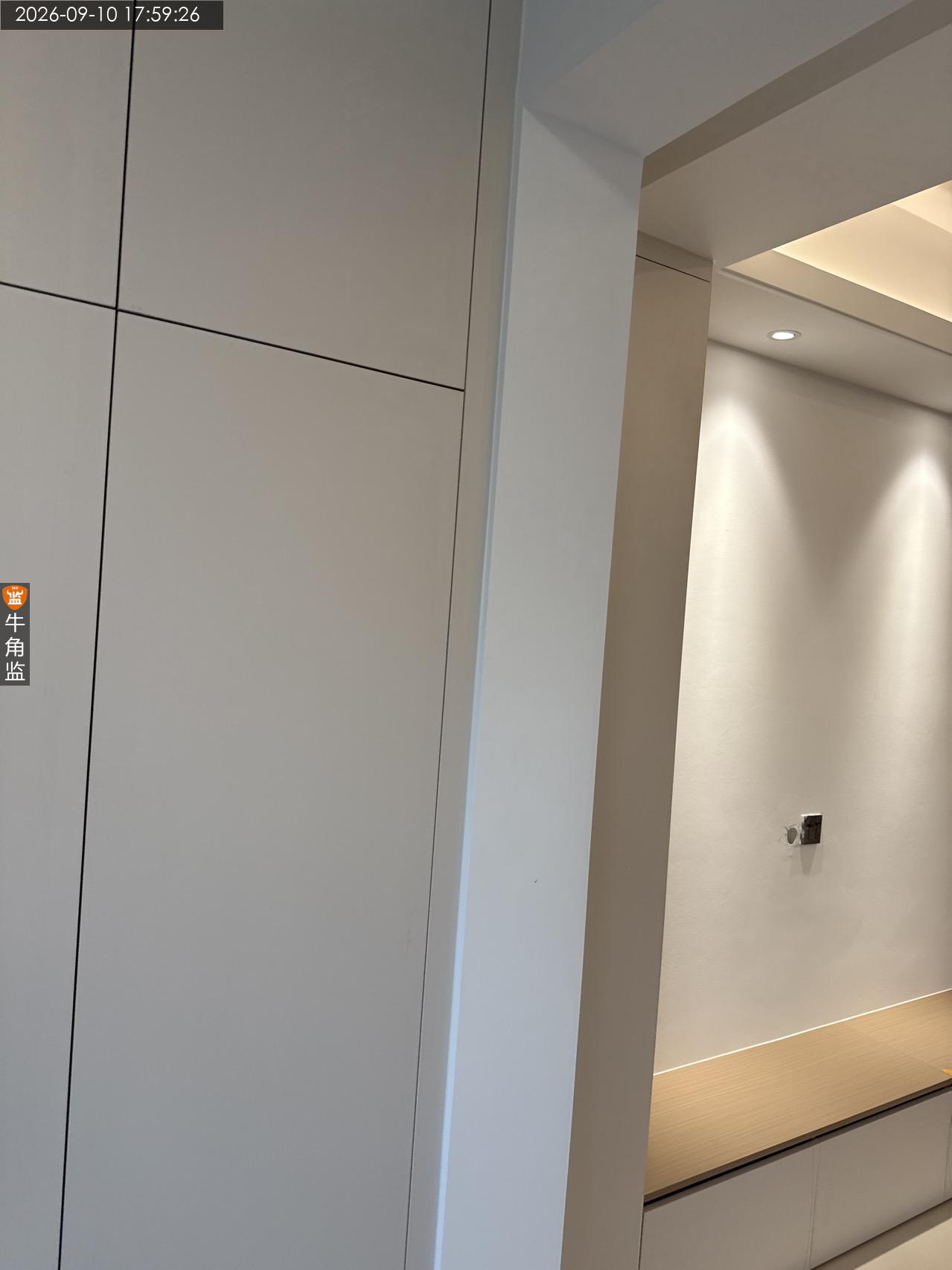

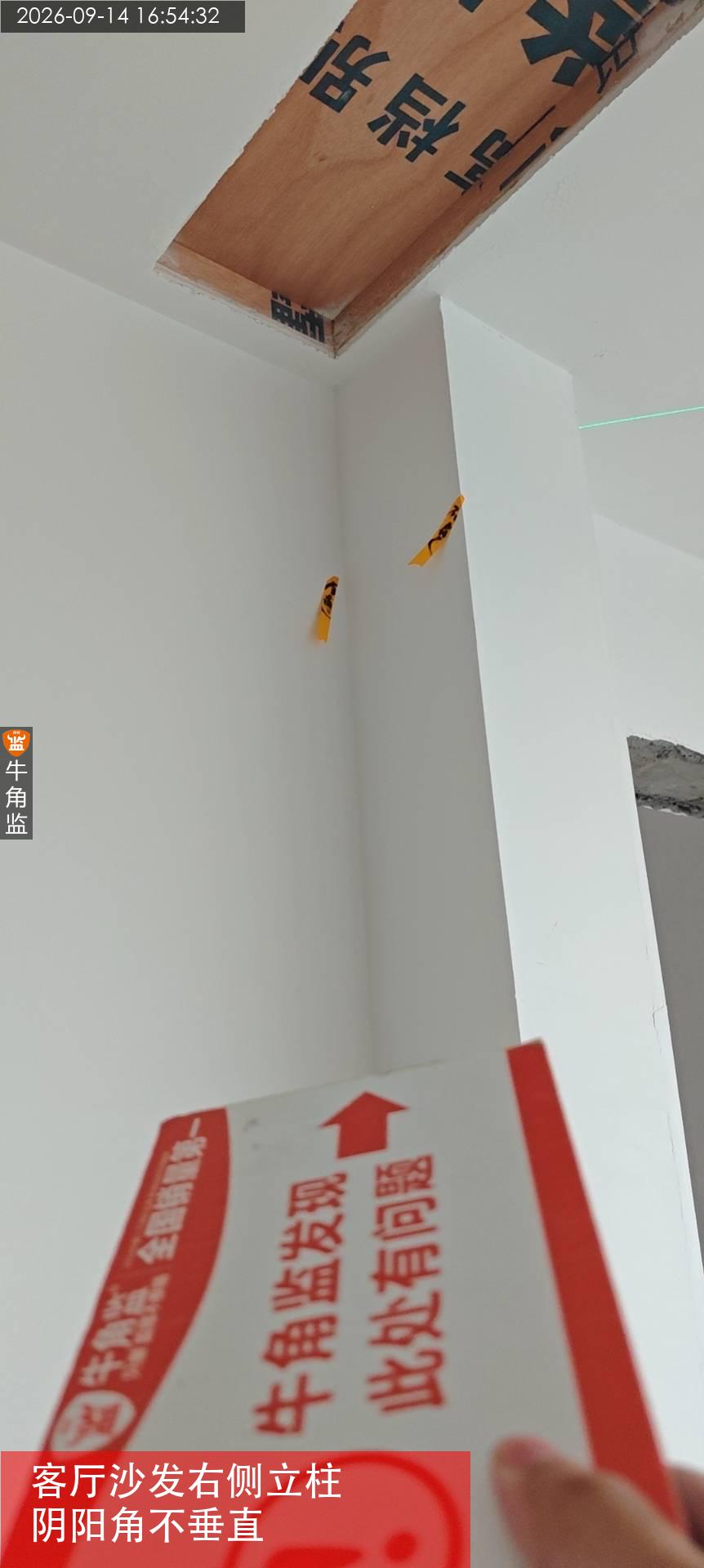

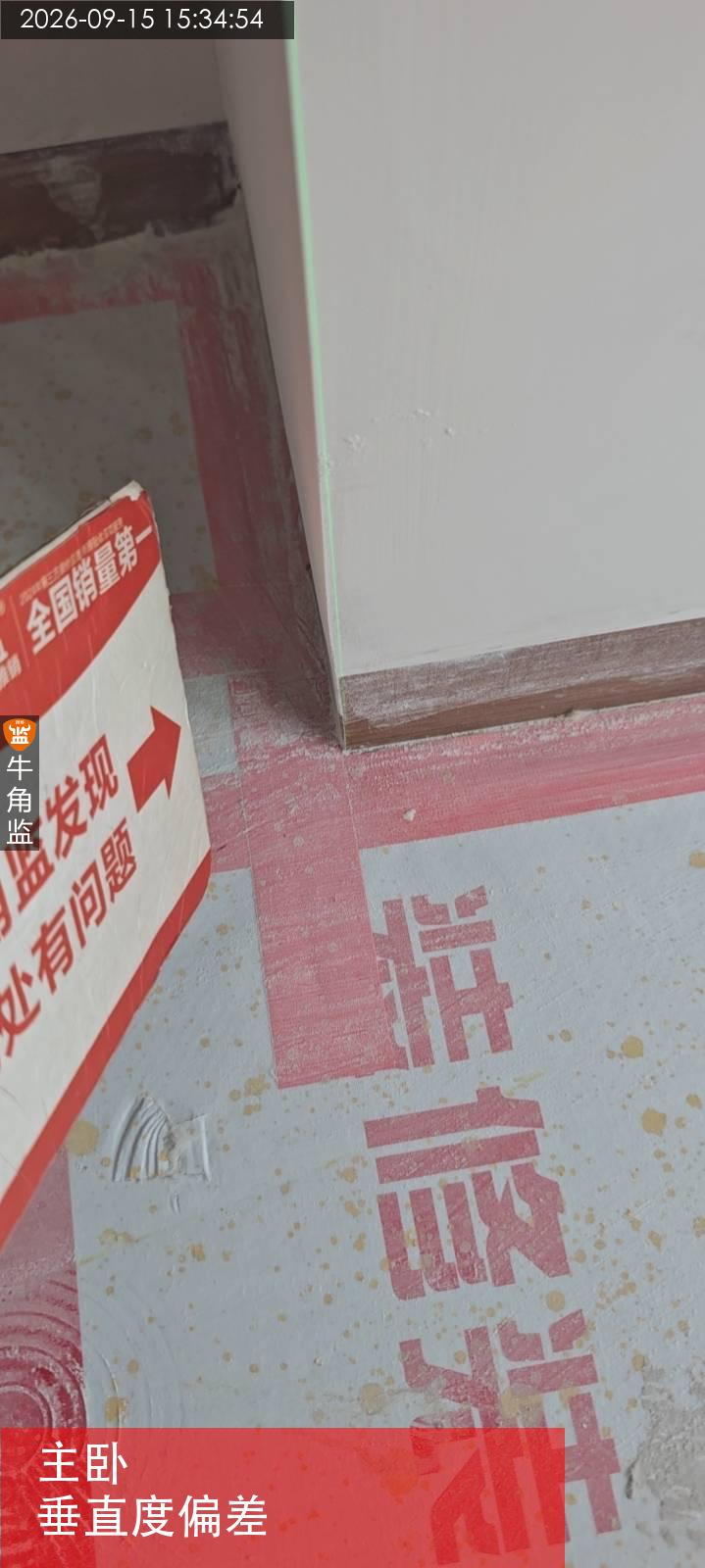

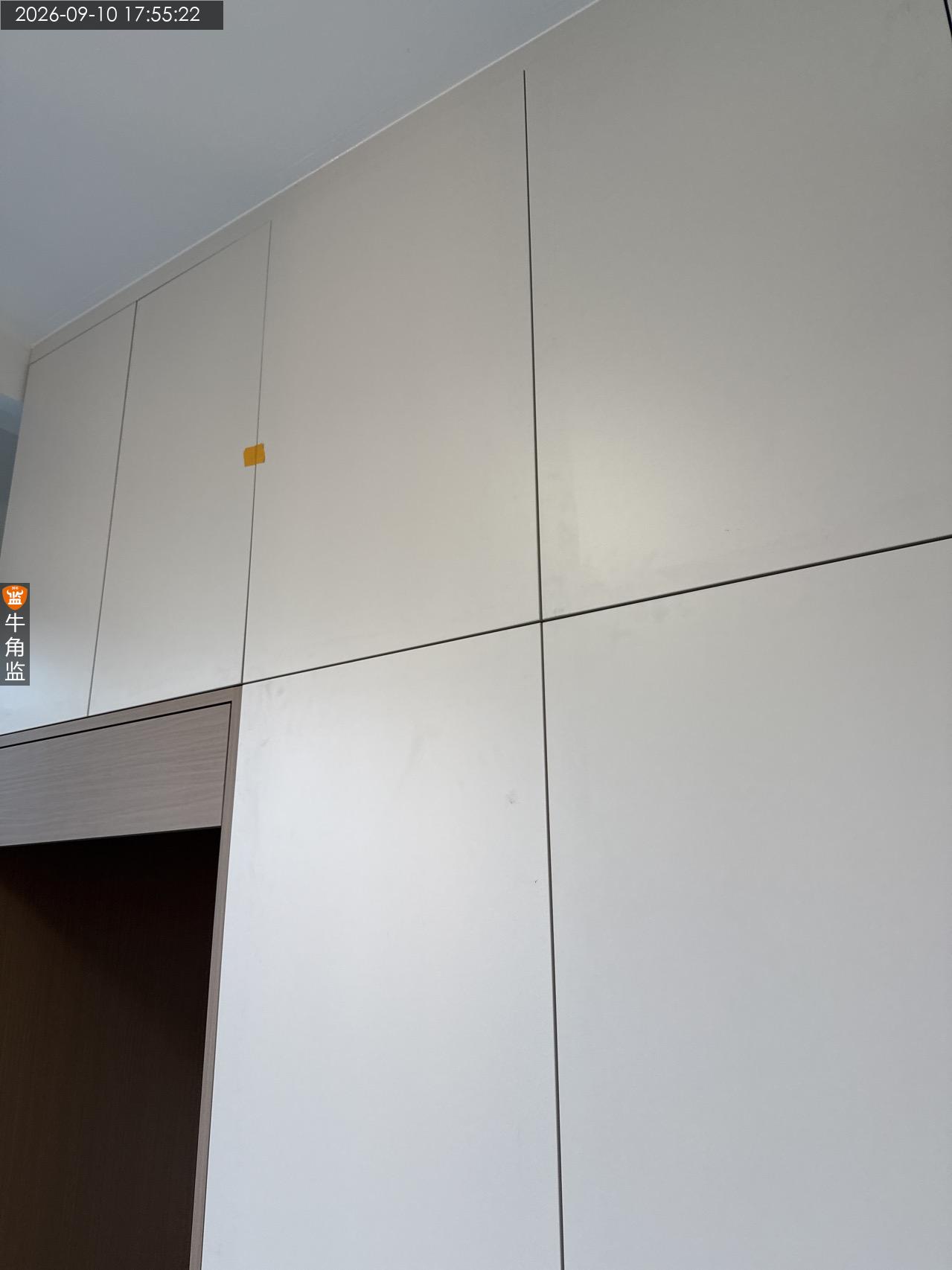

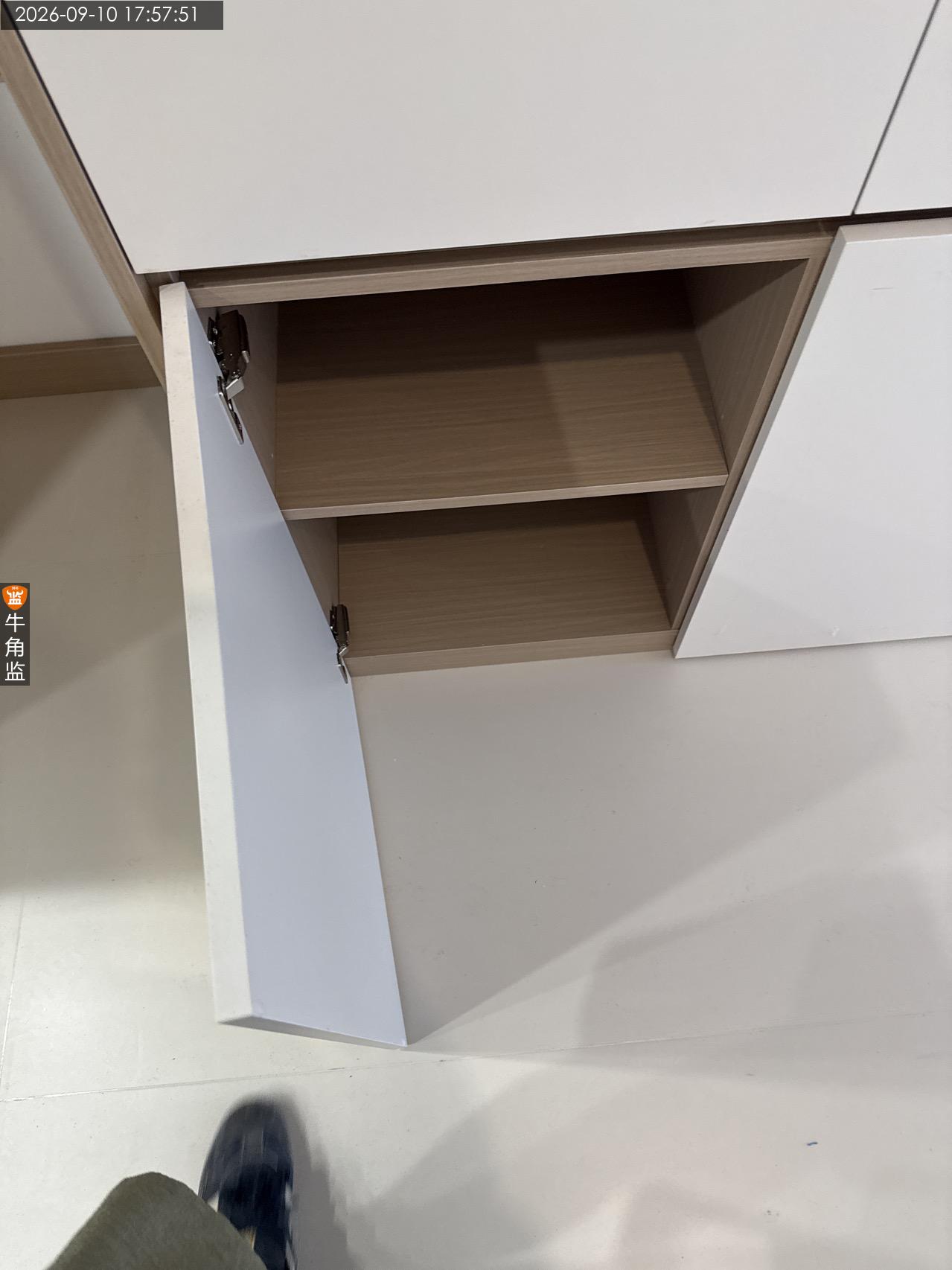

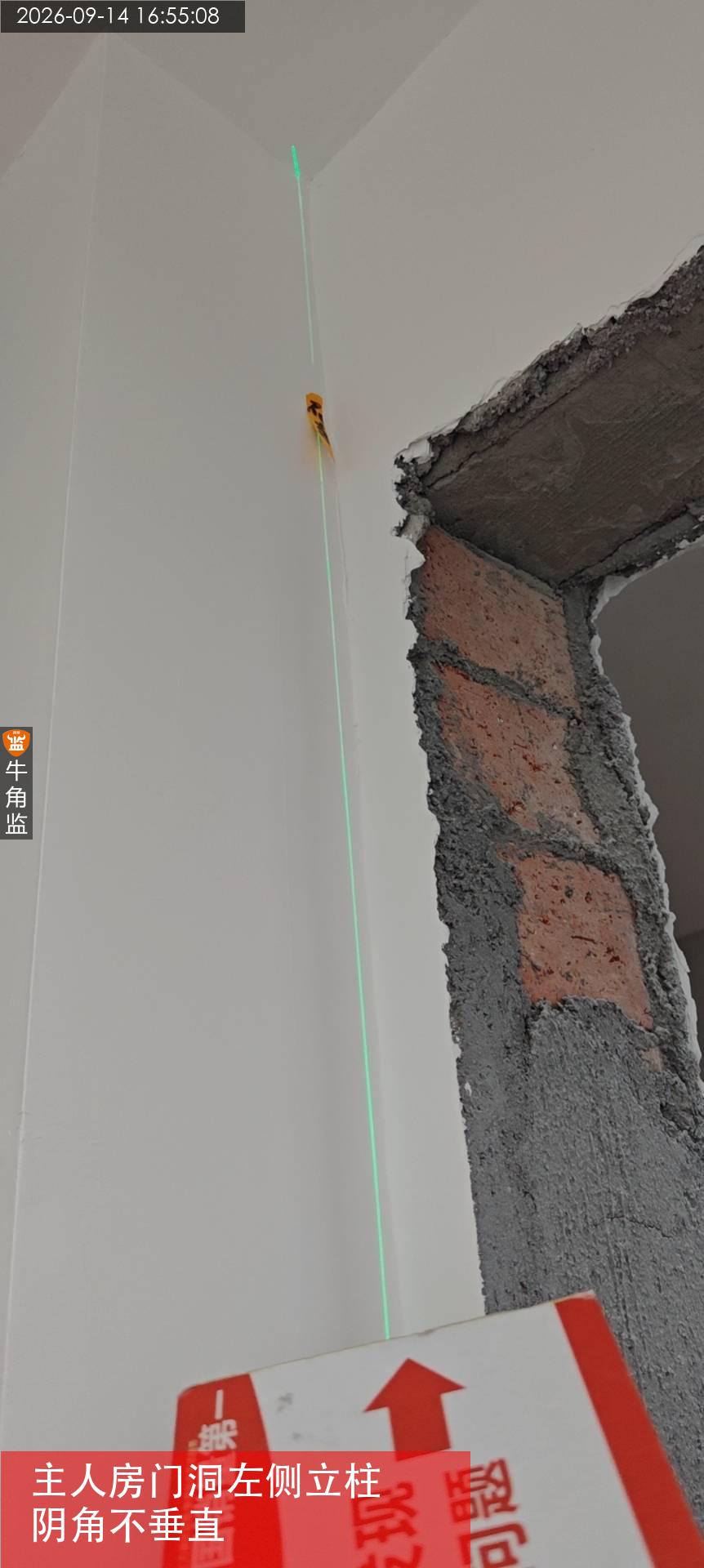

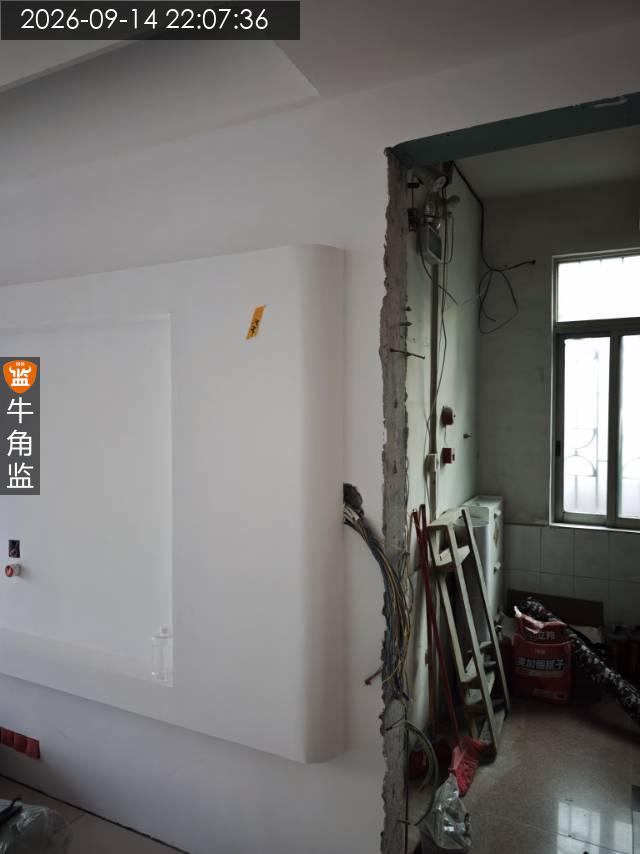

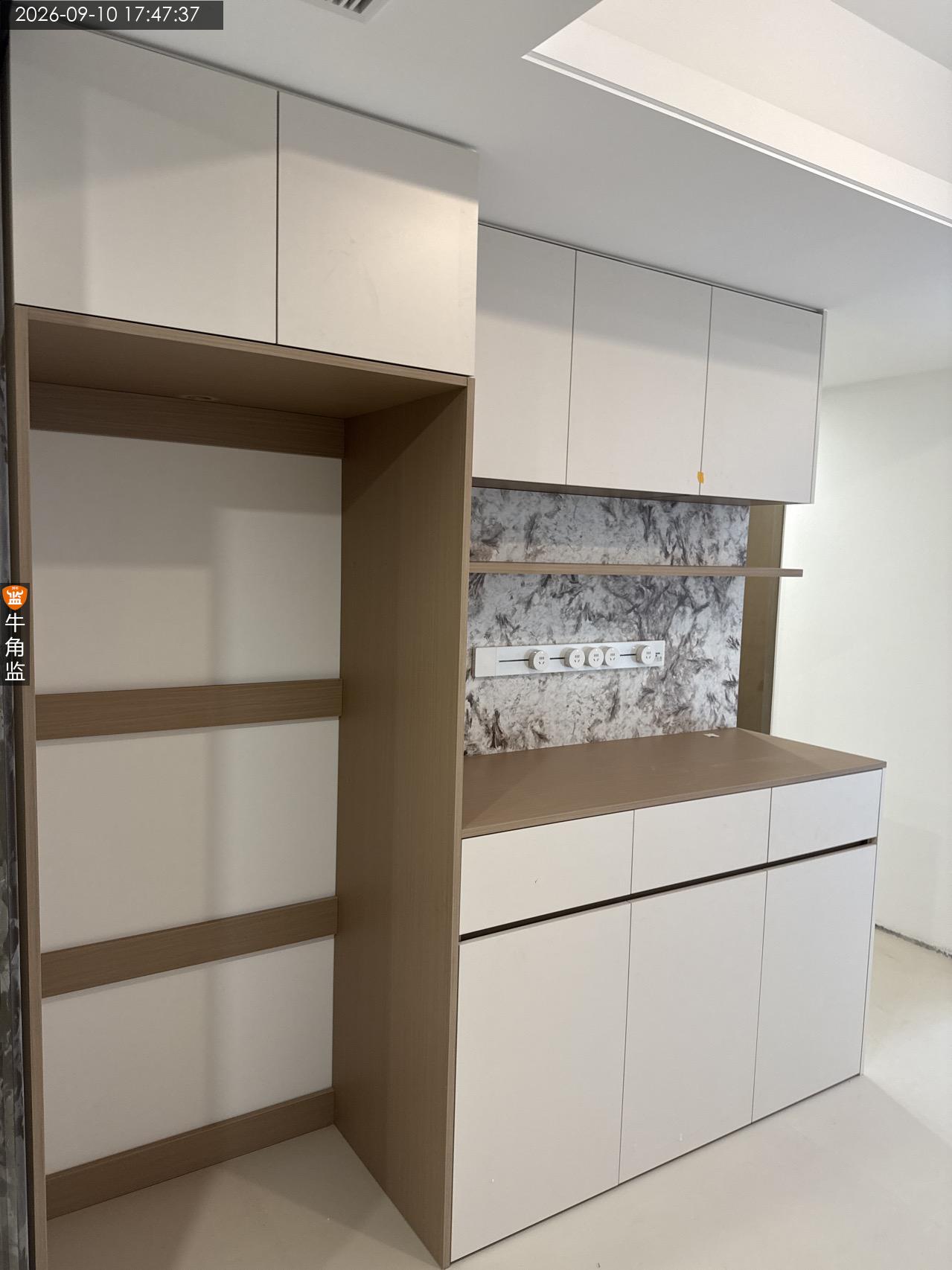

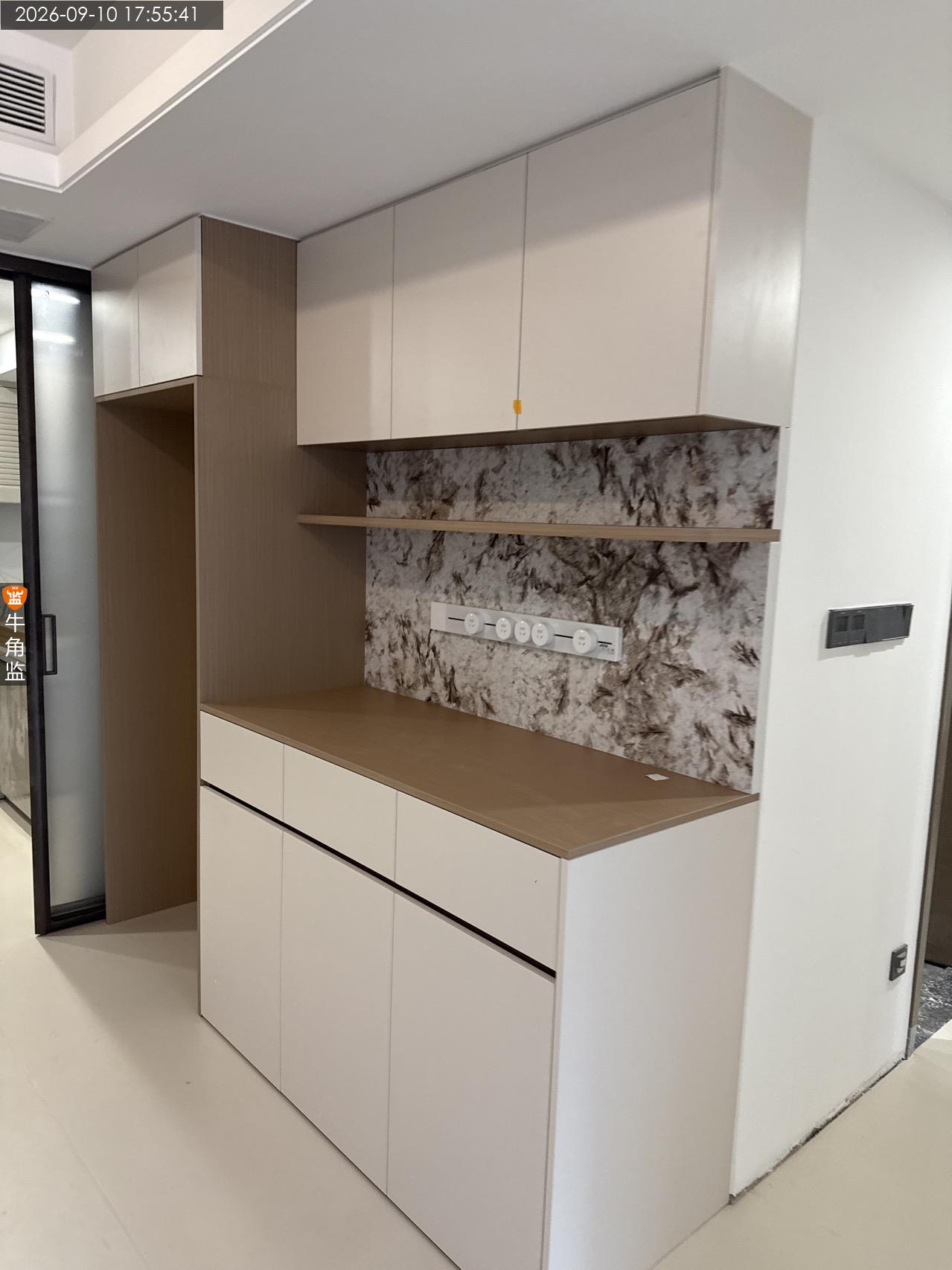

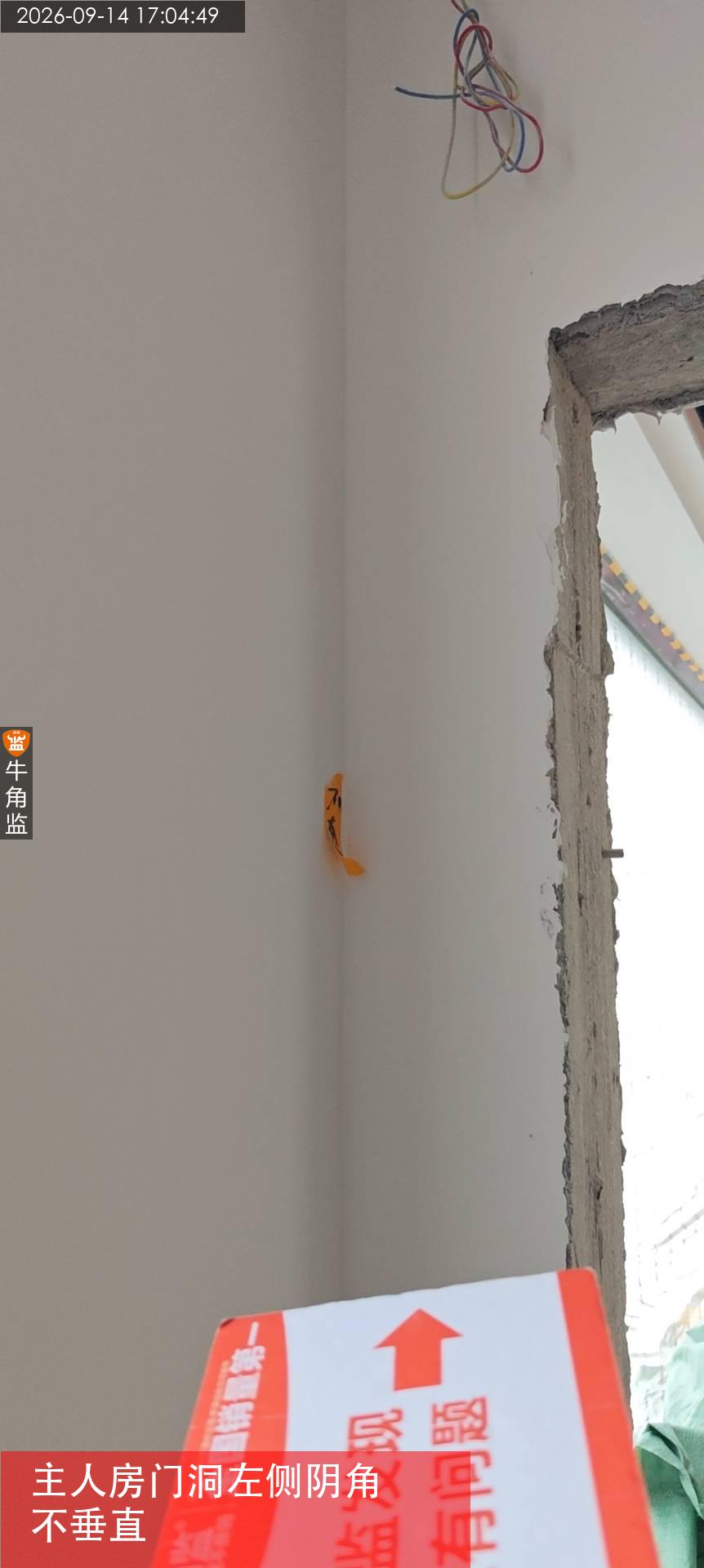

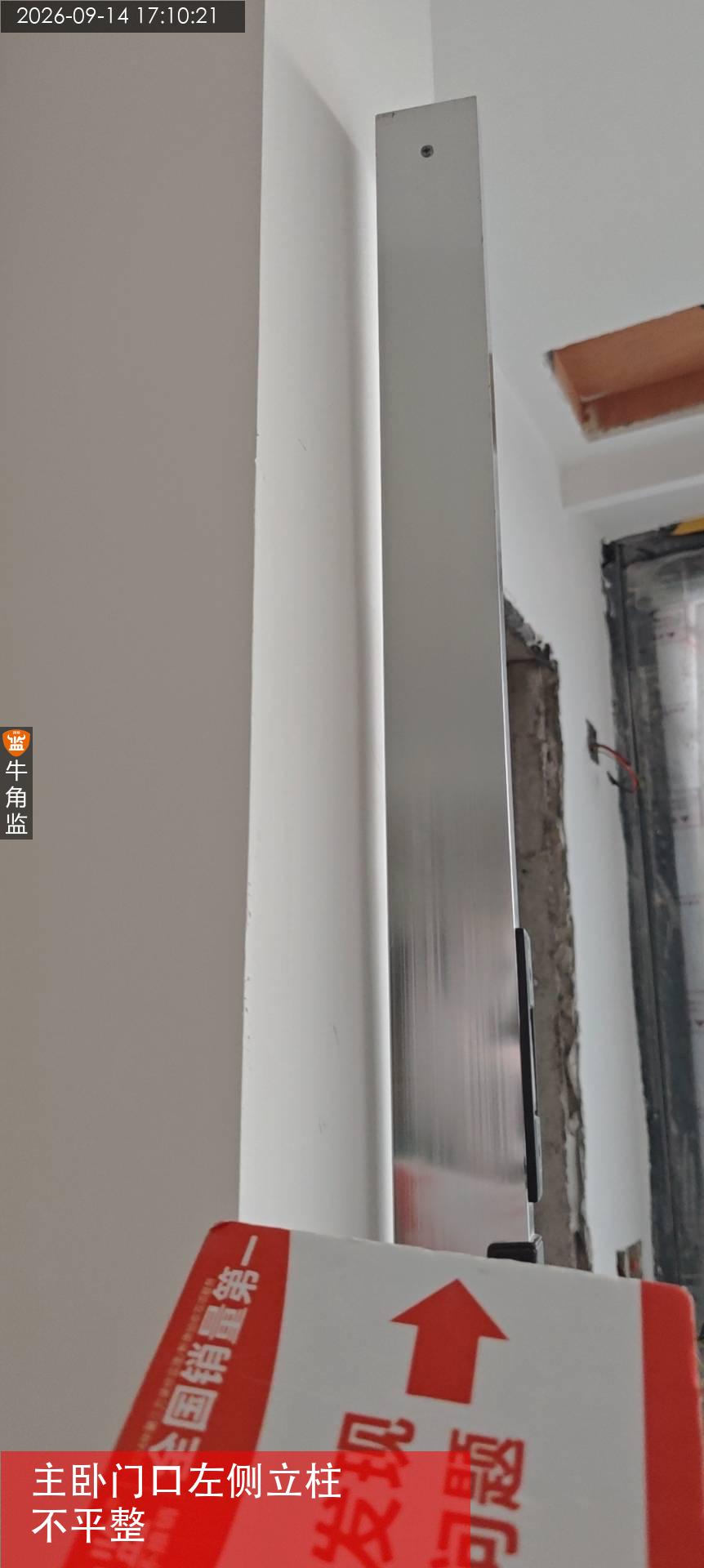

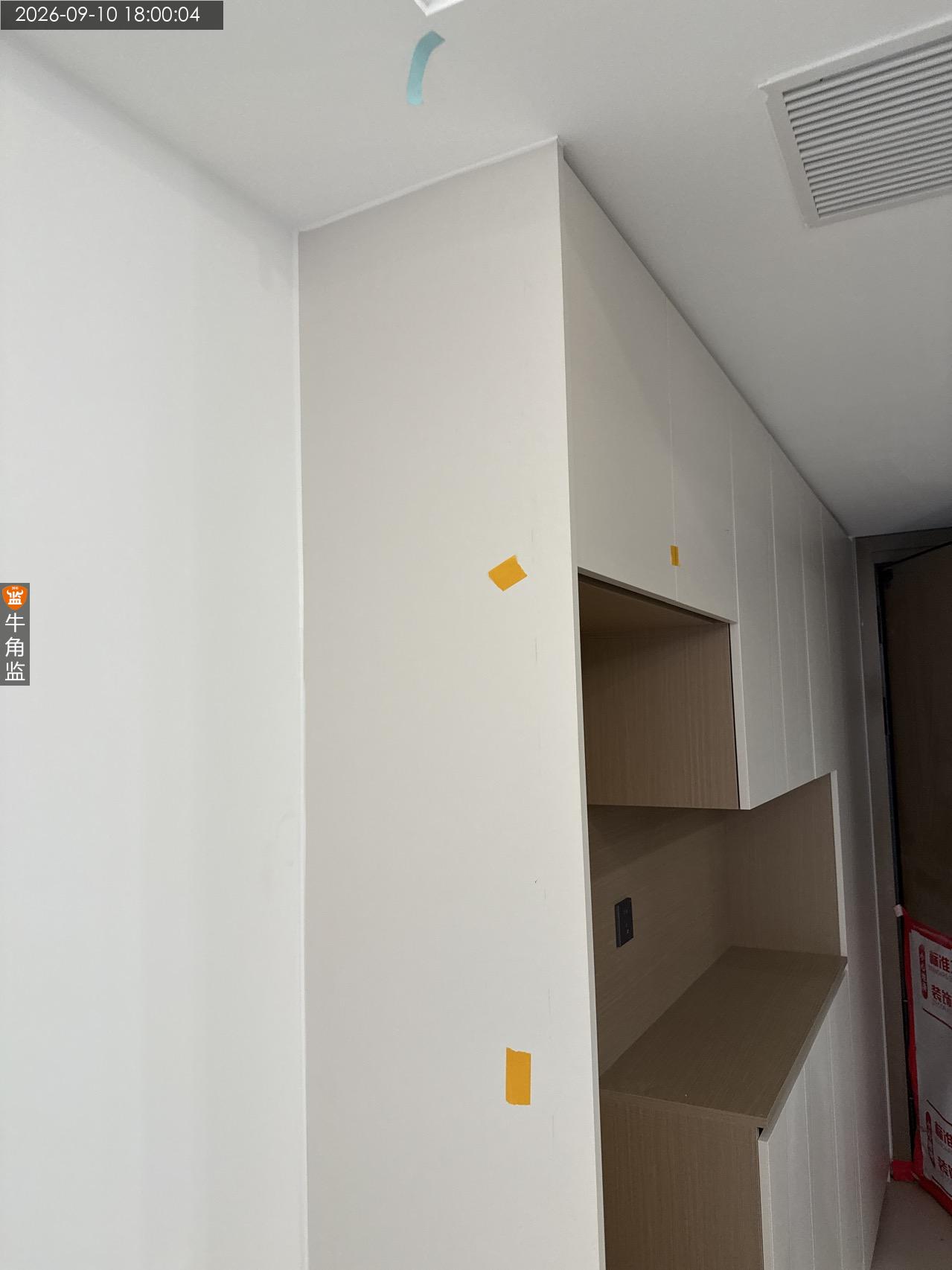

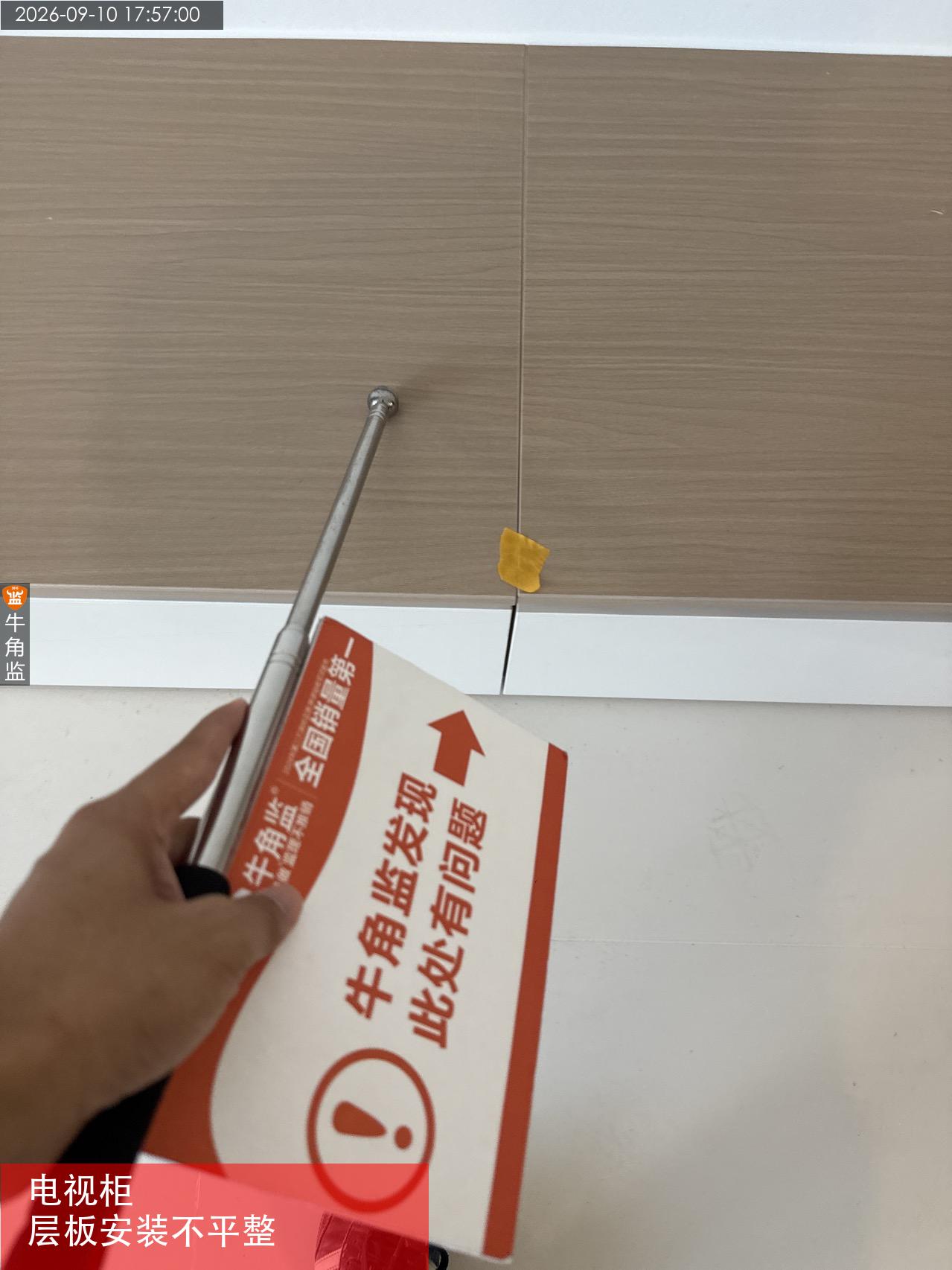

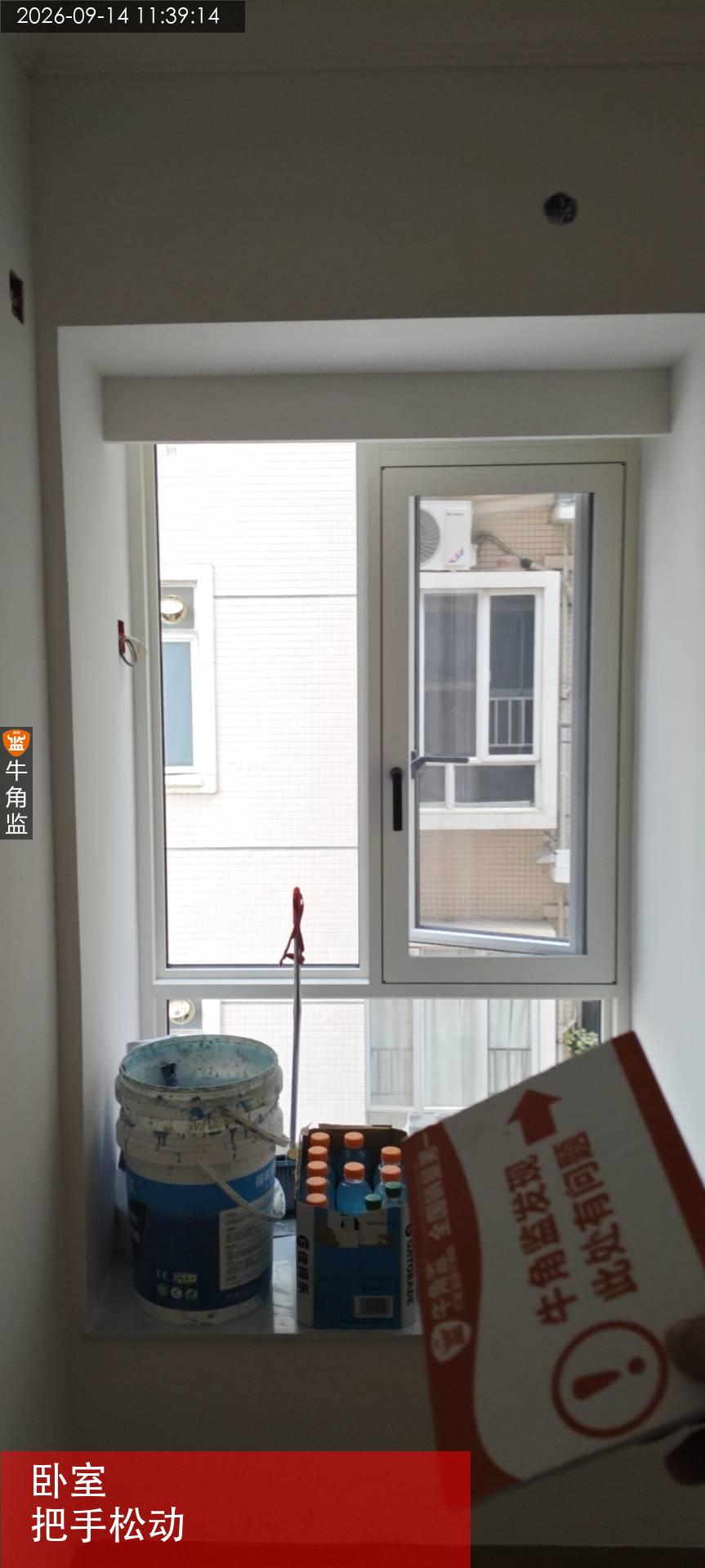

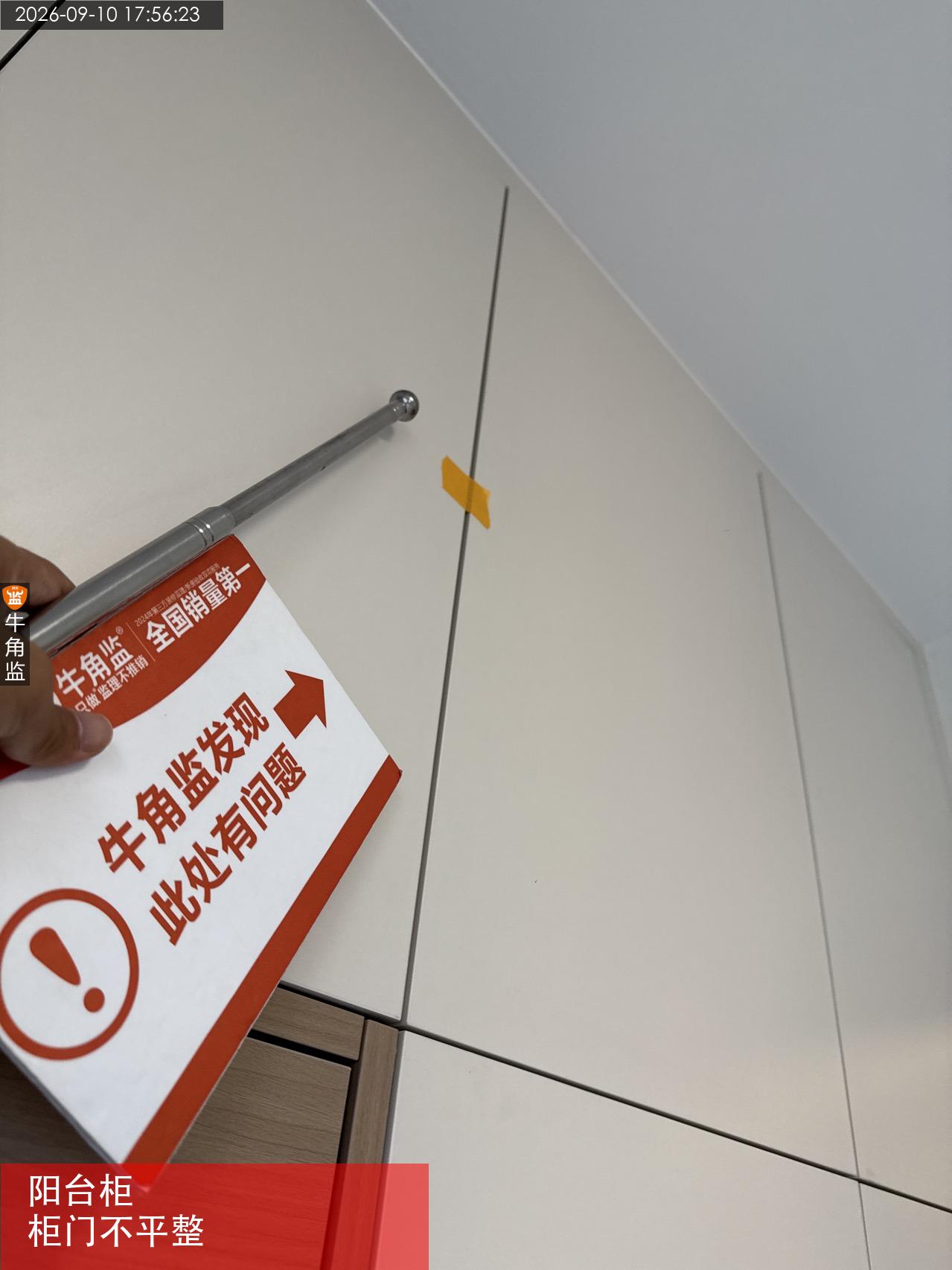

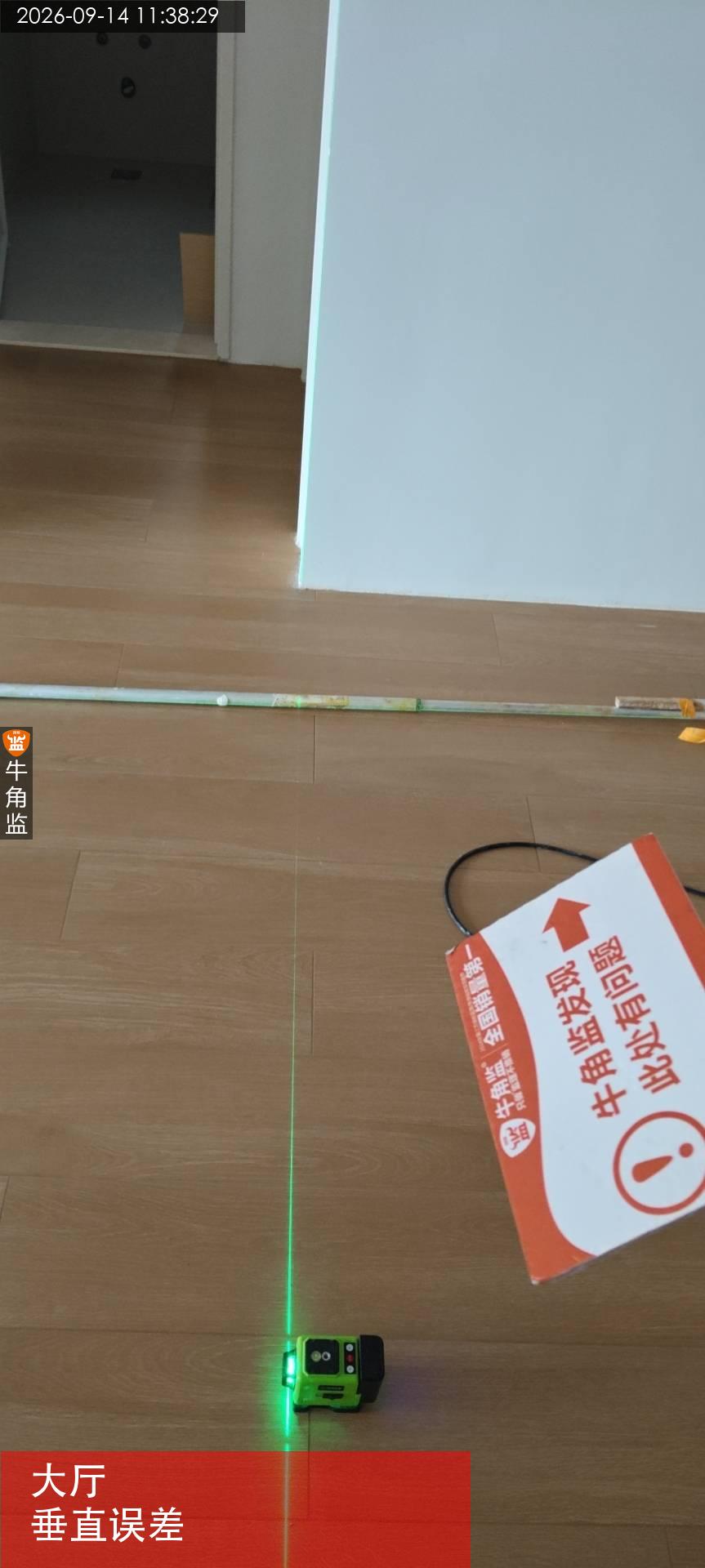

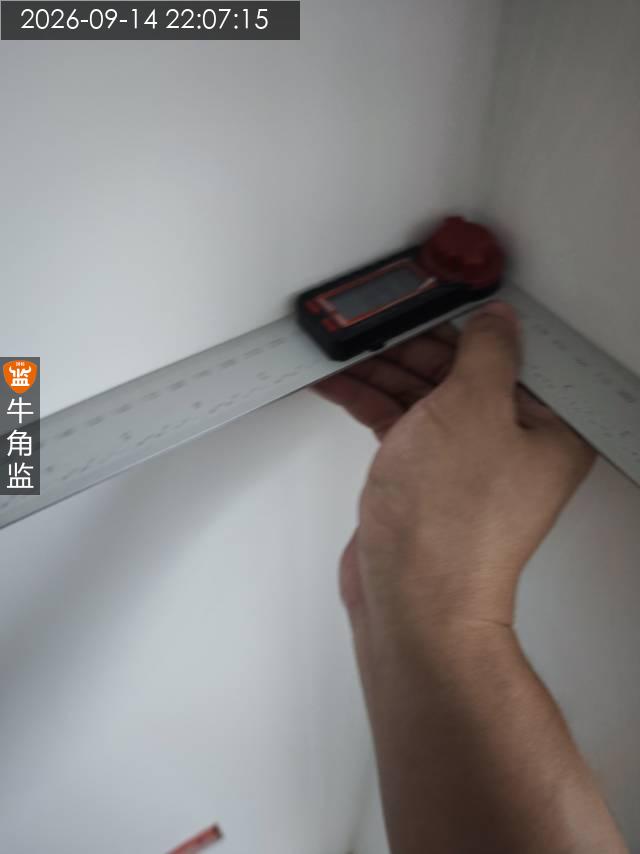

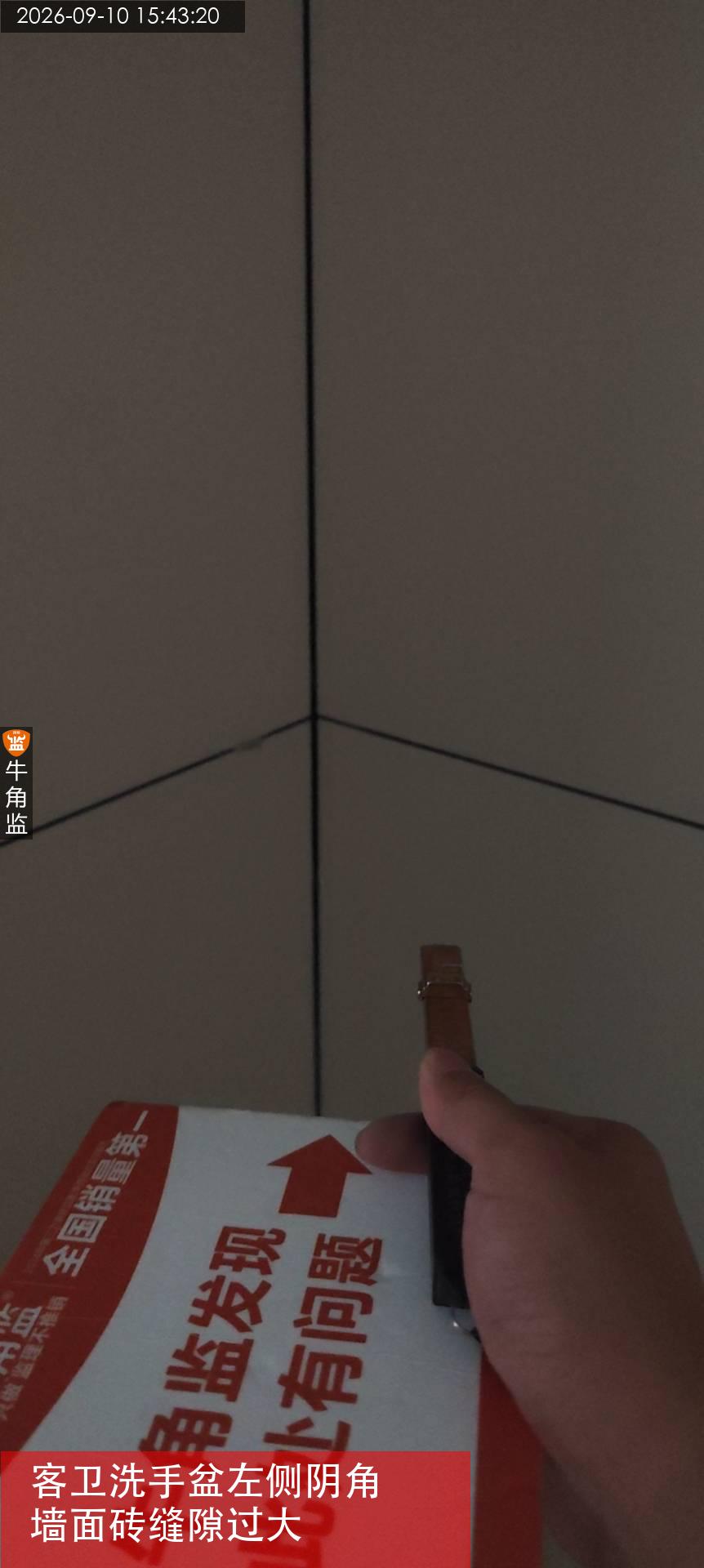

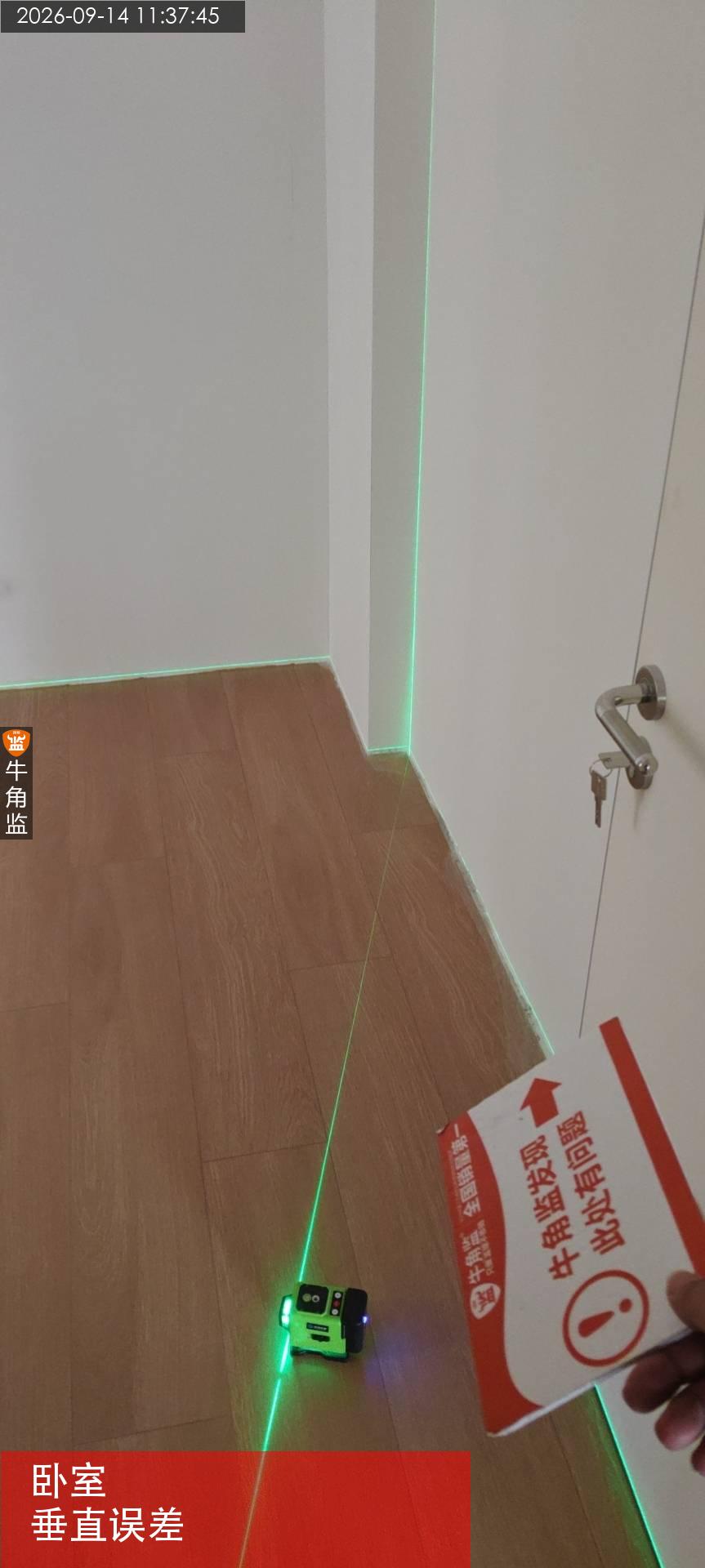

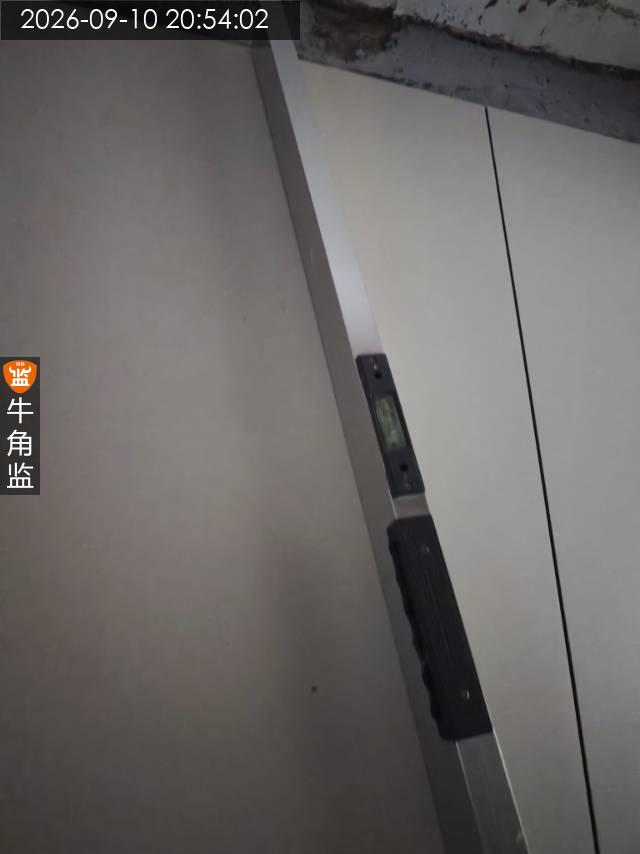

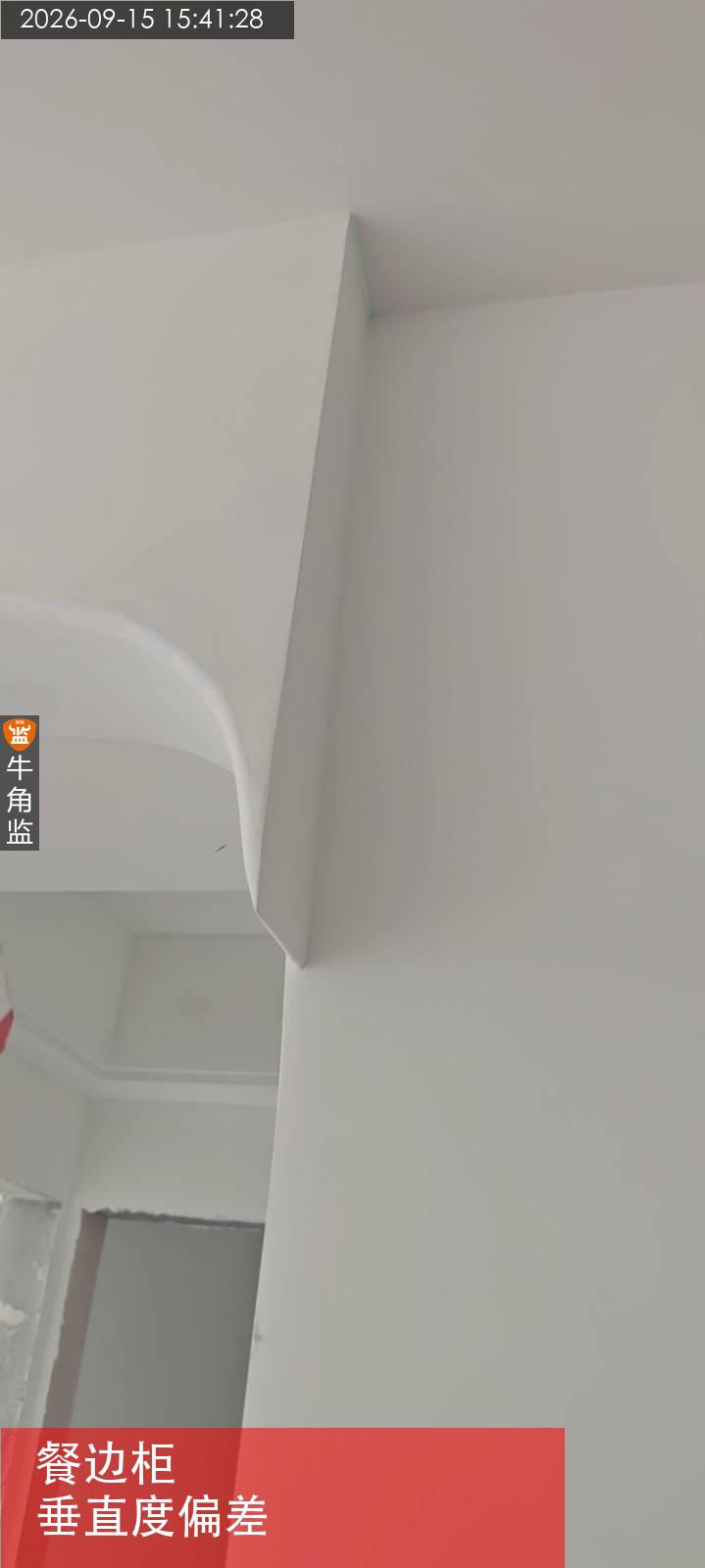

1、现场主卫柜子位置垂直度存在偏差,以及餐边柜造型位置垂直度存在偏差;整改建议:需进行调整处理或安装柜子后统一调整,确保收口顺直美观

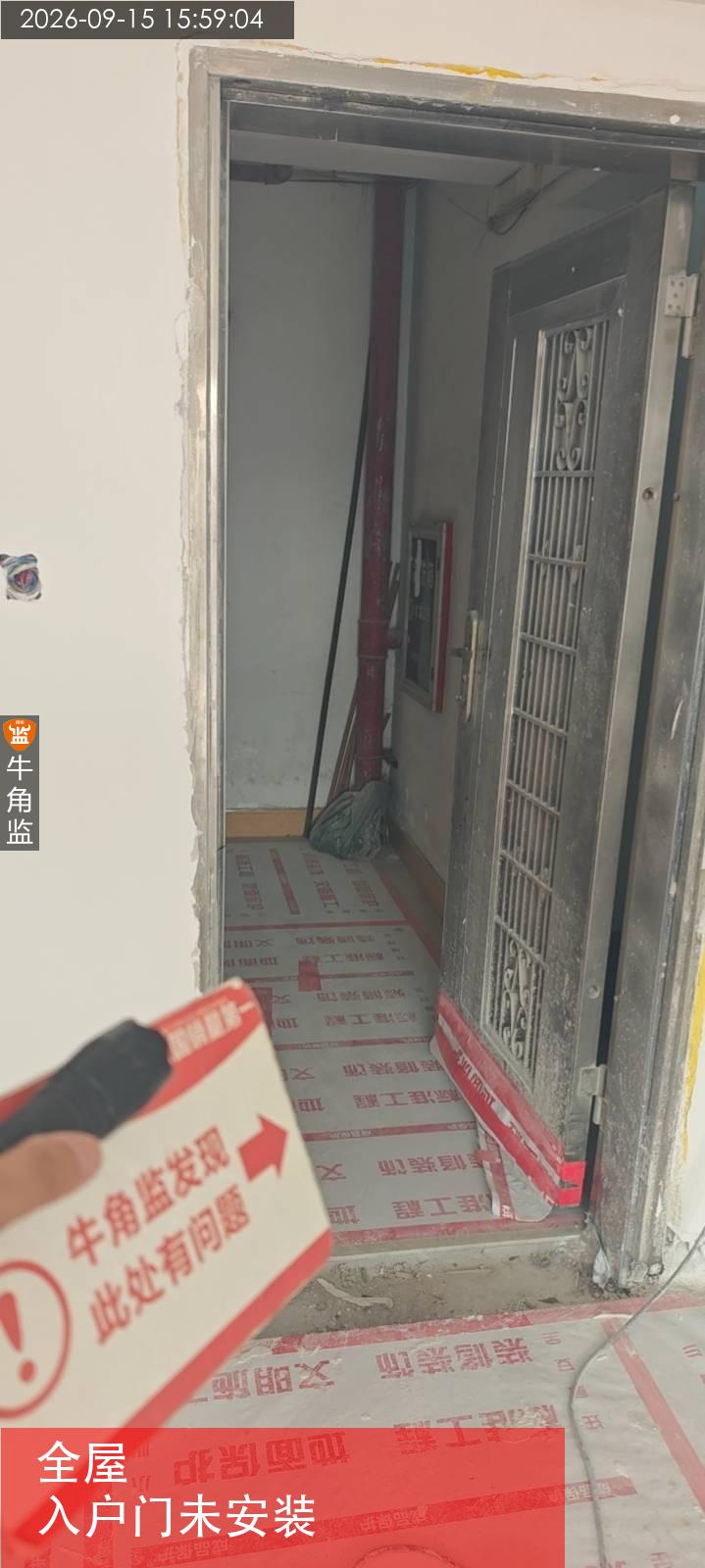

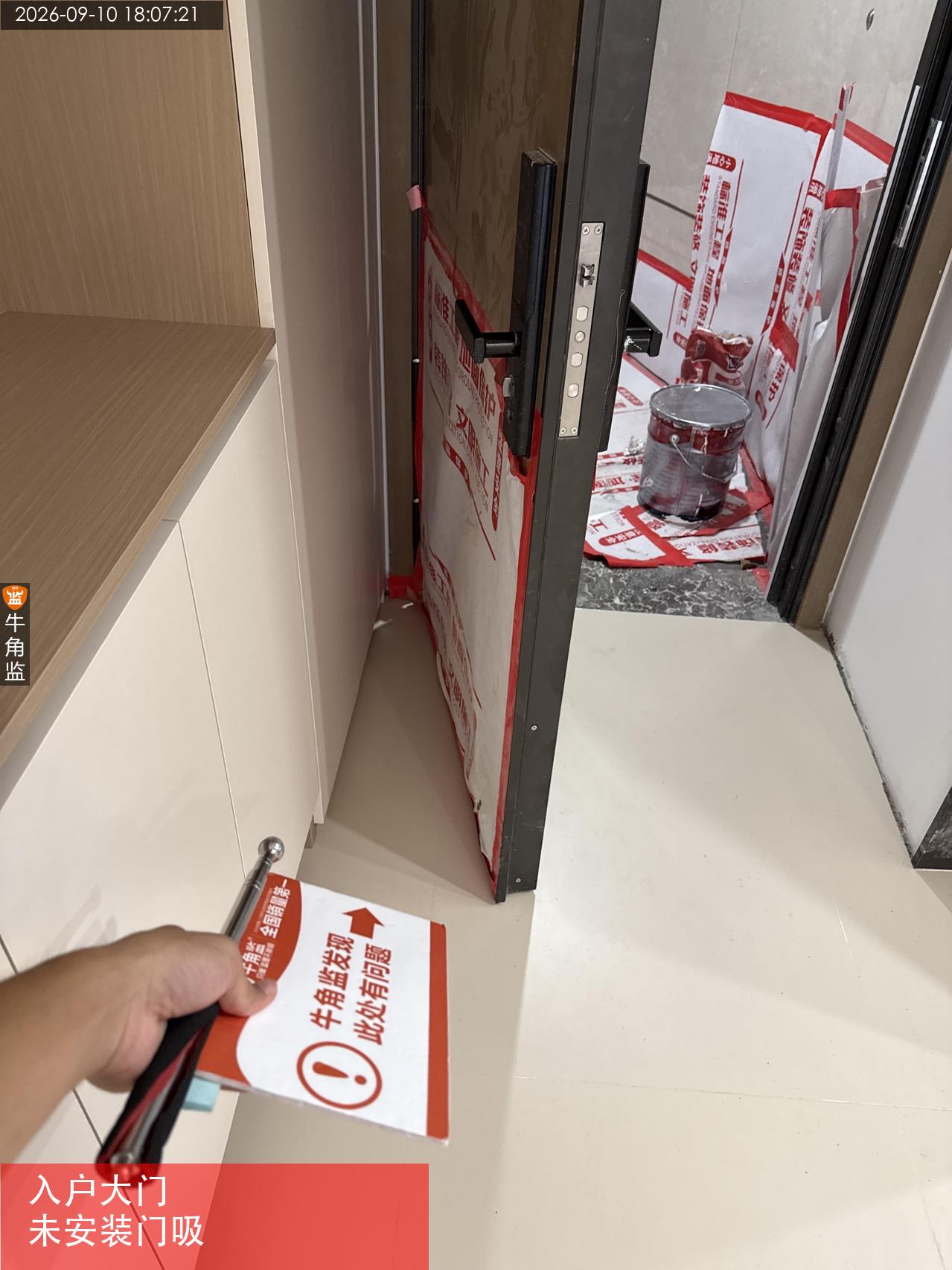

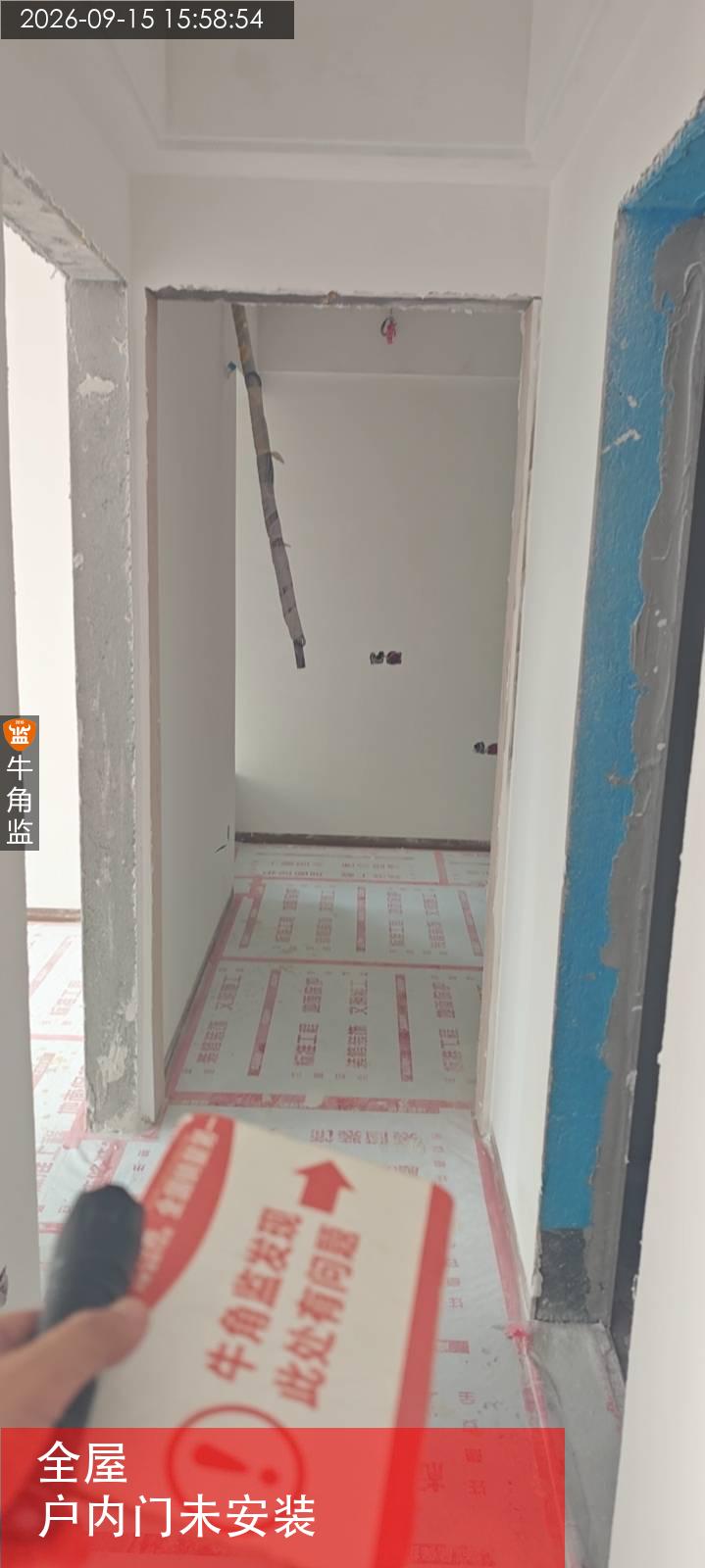

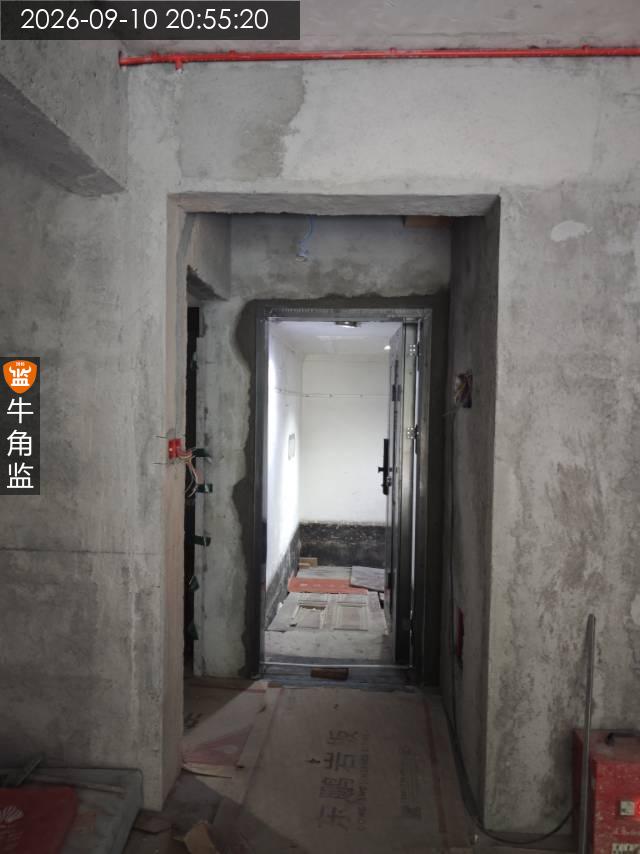

2、现场户内门未及时安装,需进行处理,避免后期安装后破损修补情况明显;整改建议:可尽快进行安装,确保后期修补后收缩率一致,减少开裂情况,保持美观
油漆施工交底:

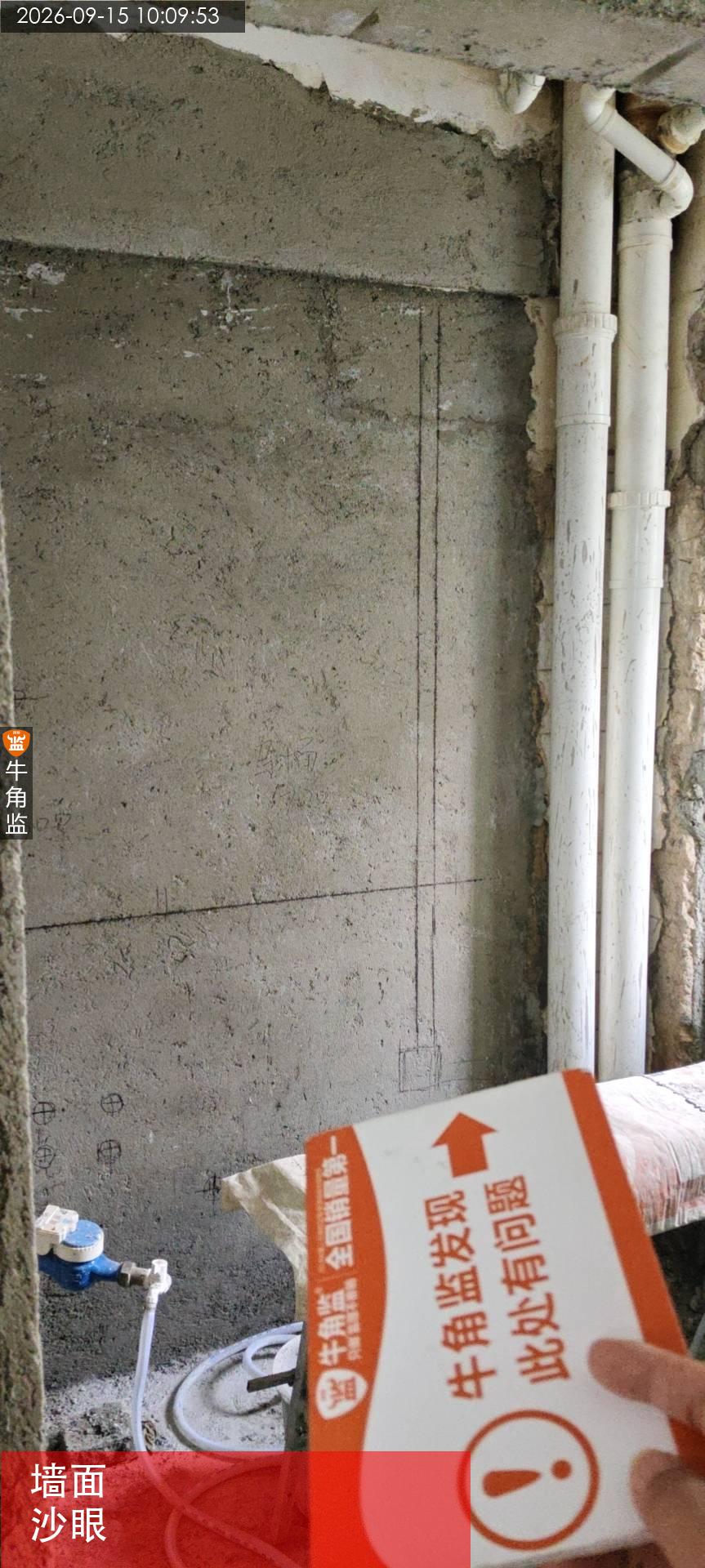

1 涂刷前墙面扇灰层需打磨平整,不可有透底砂眼等情况
2 油漆施工不可有流坠、透底等,无明显刷痕
3 油漆涂刷层数必须一底两面以上
4 油漆兑水严格按照包装指定兑水比例
5 做好成品保护,分色使用美纹纸做好分色
6 表面平整度2m靠尺误差不大于3mm,立面垂直度误差不大于3mm,阴阳角方正直角检测尺误差不大于3mm
