工地基础情况
现场施工情况:无人施工
业主是否在场:业主不在现场,视频已发送

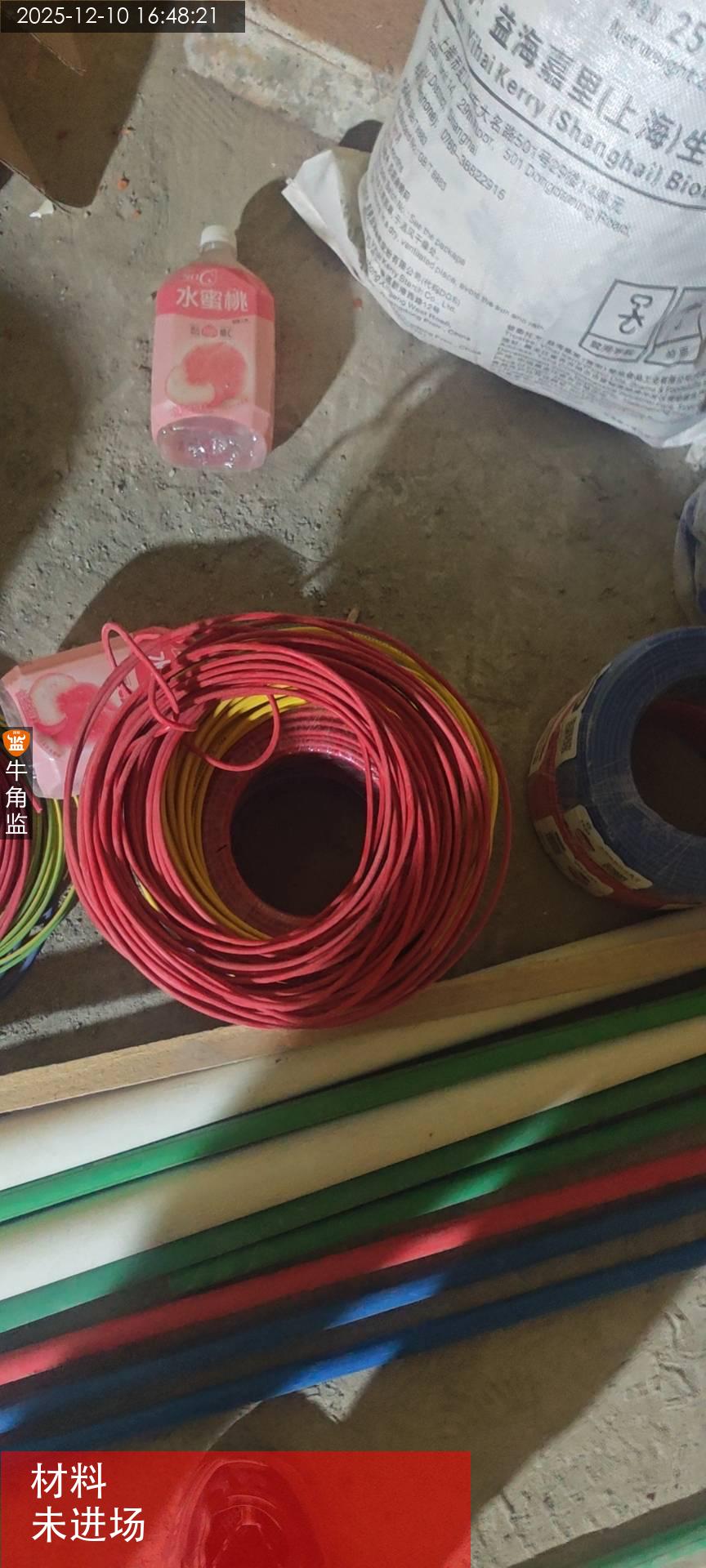

下次上门说明:水电检查
监理师总结
本次检查水电施工情况如下
现场往期问题以及需处理问题

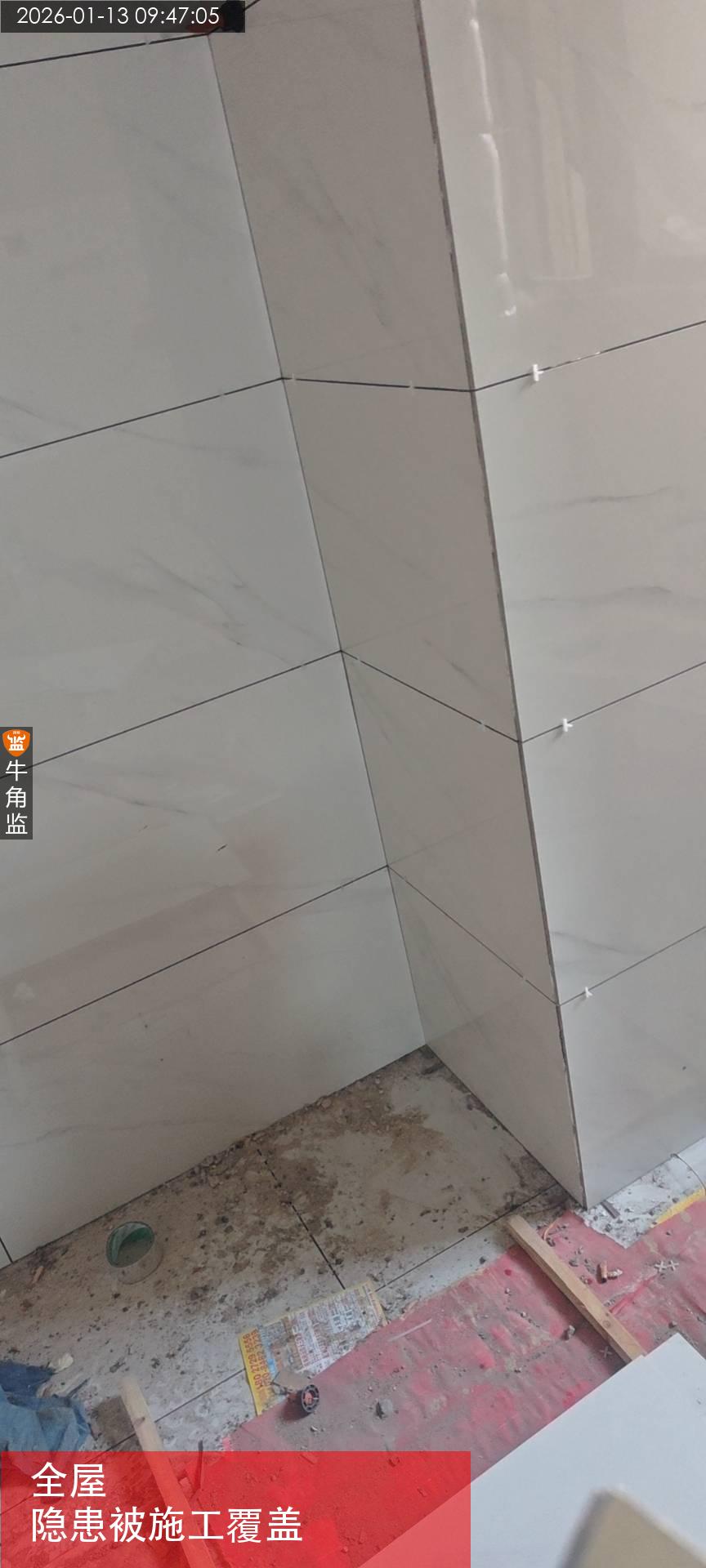

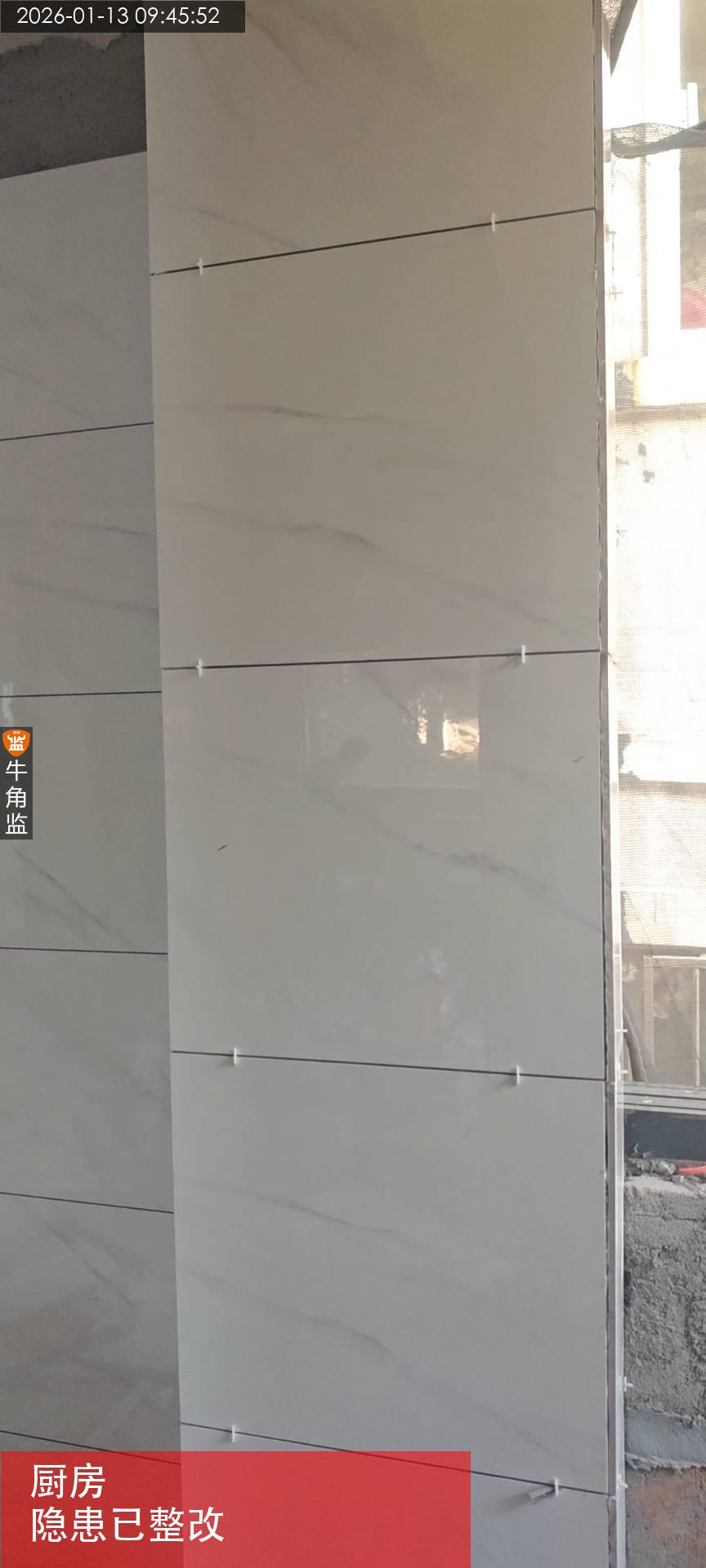

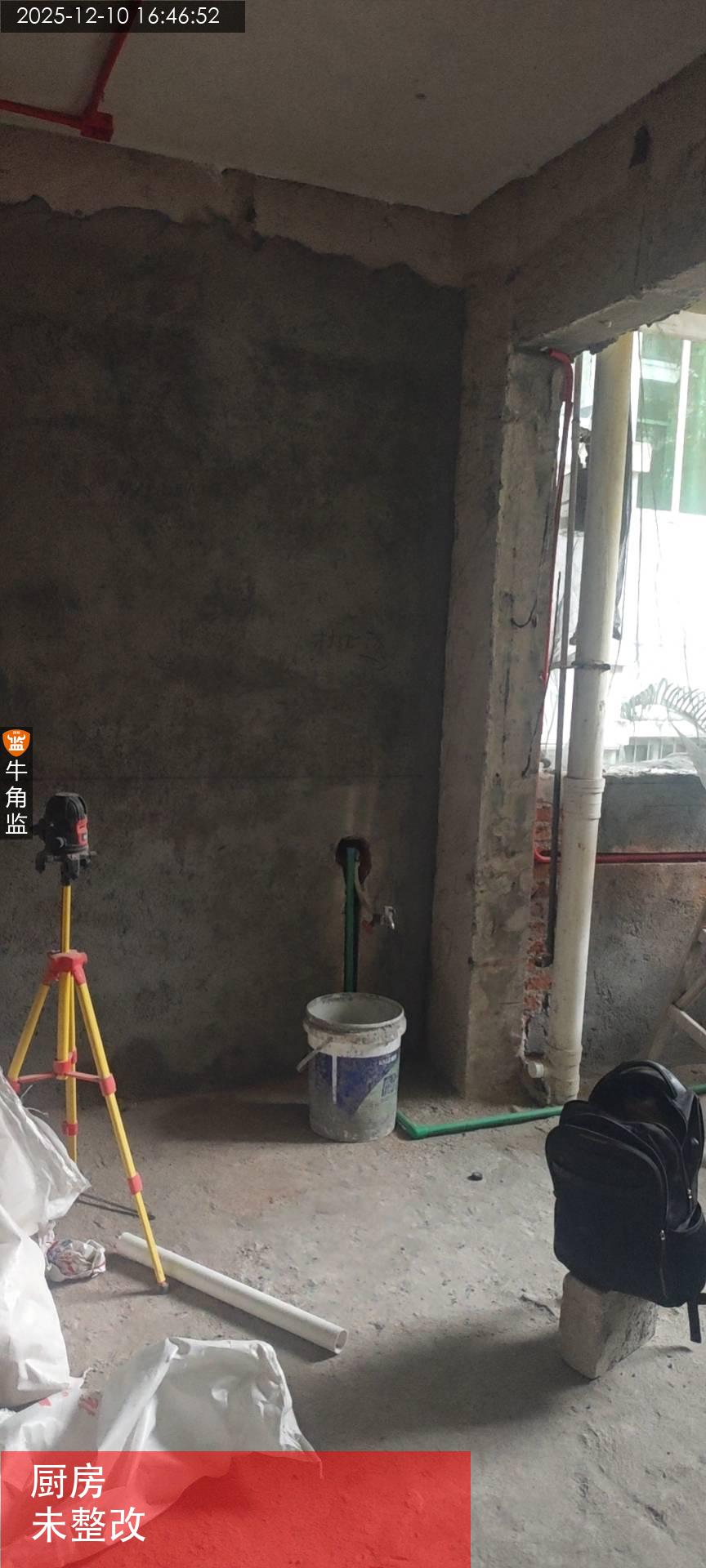

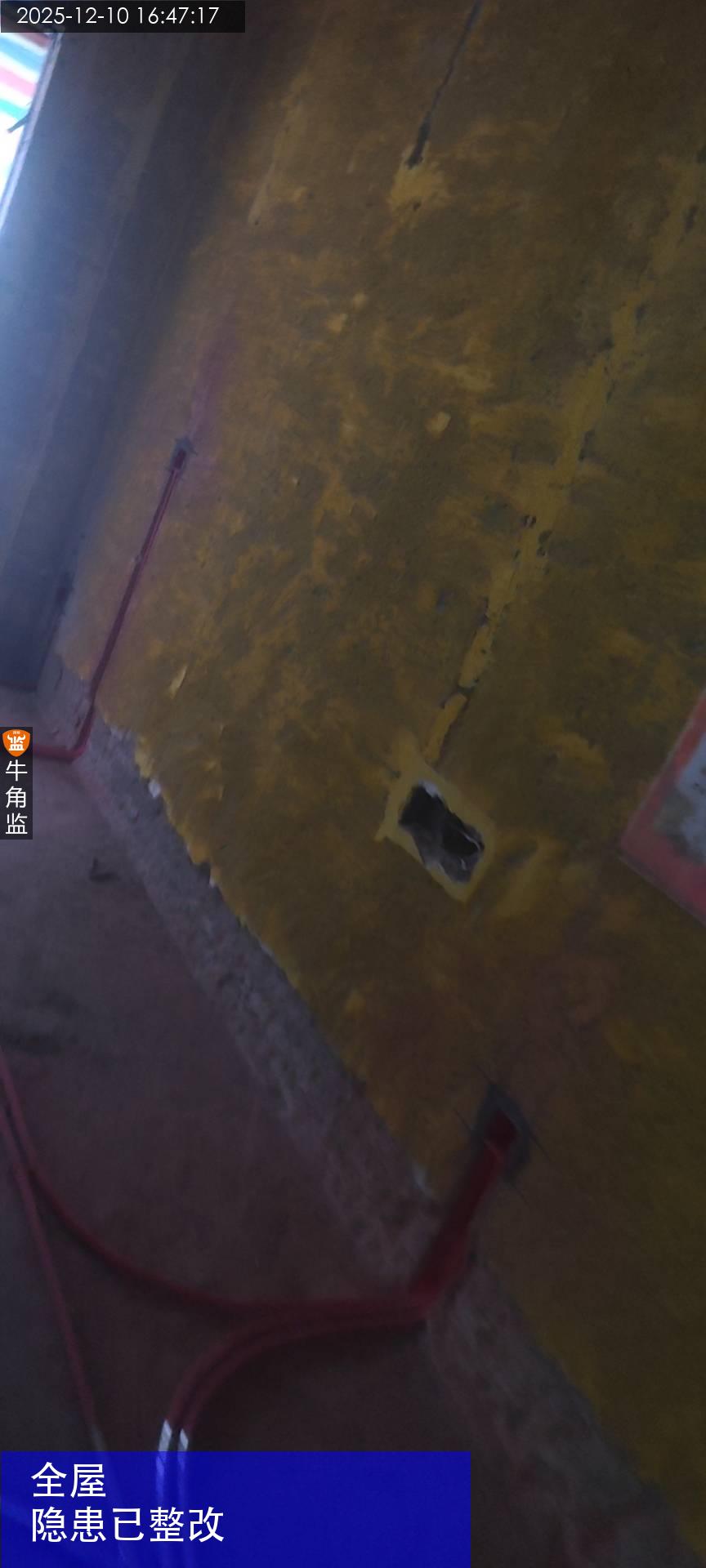

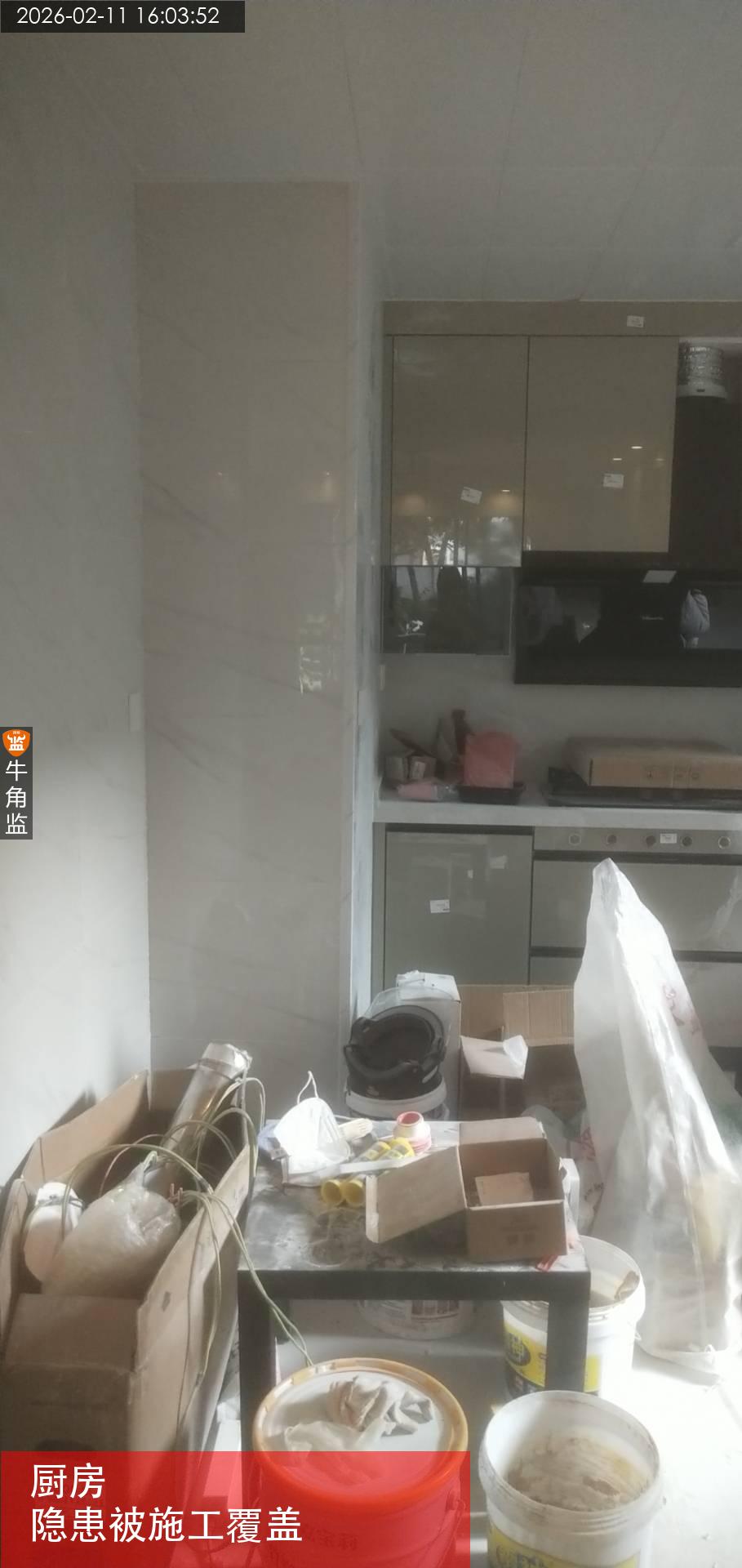

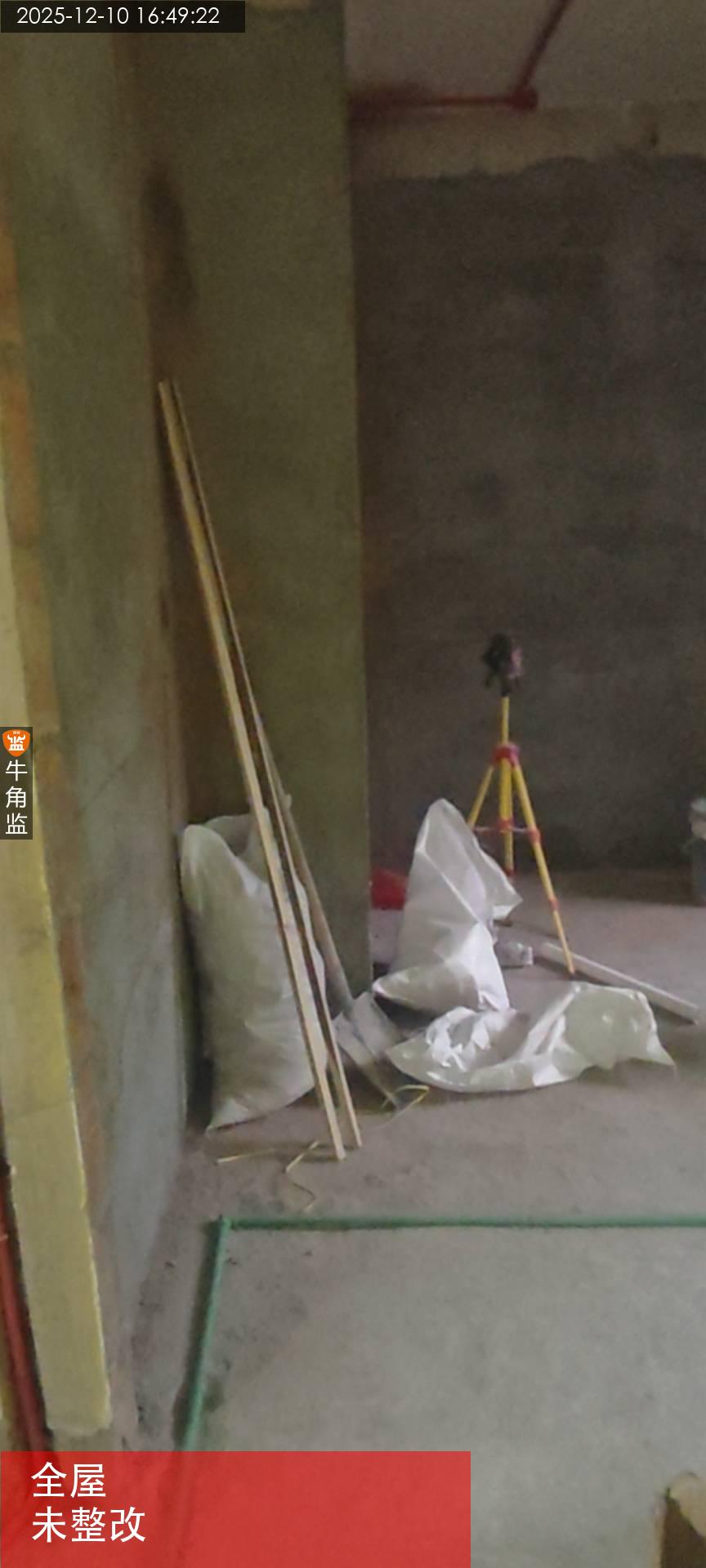

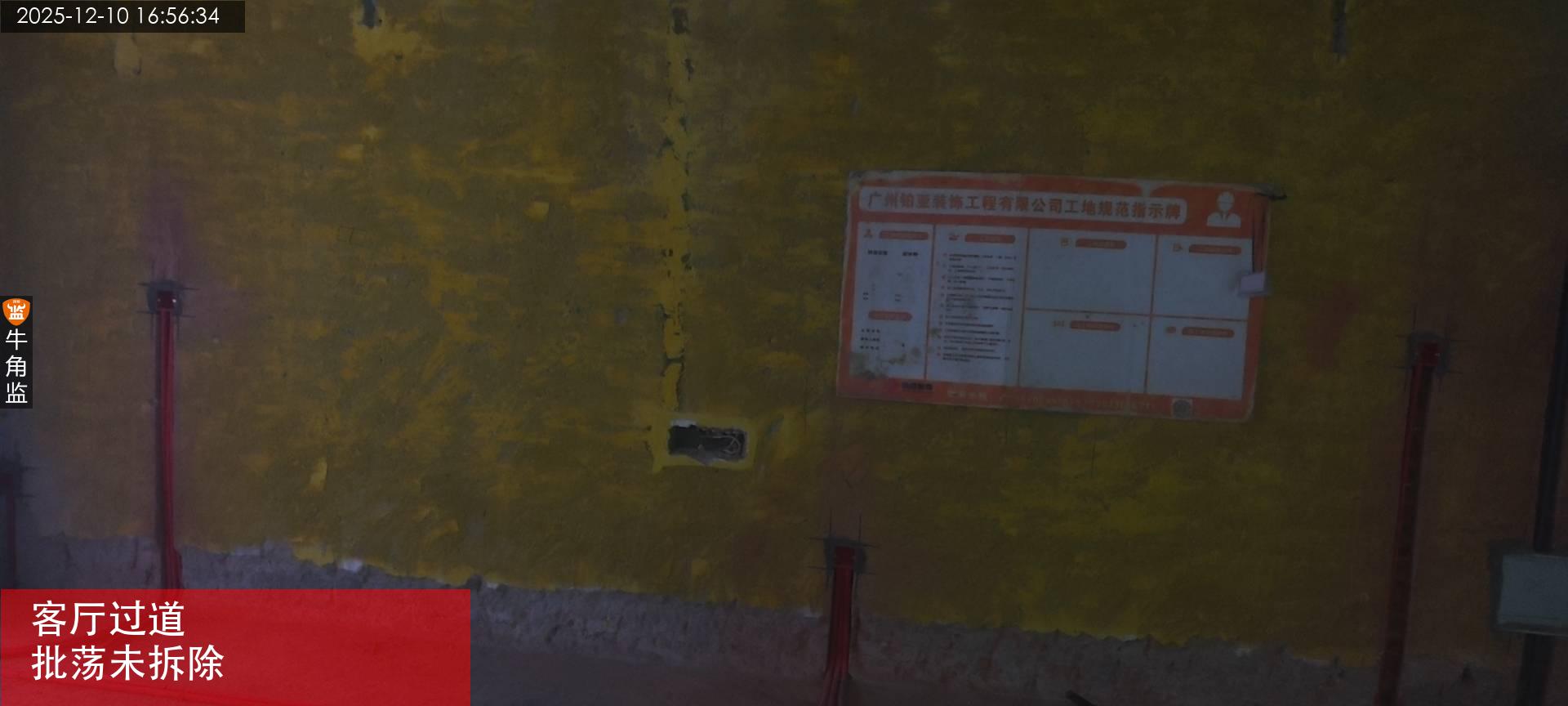

1、全屋墙面批荡未拆除,电子版未包含,纸质版有包含,面积不足有增项情况

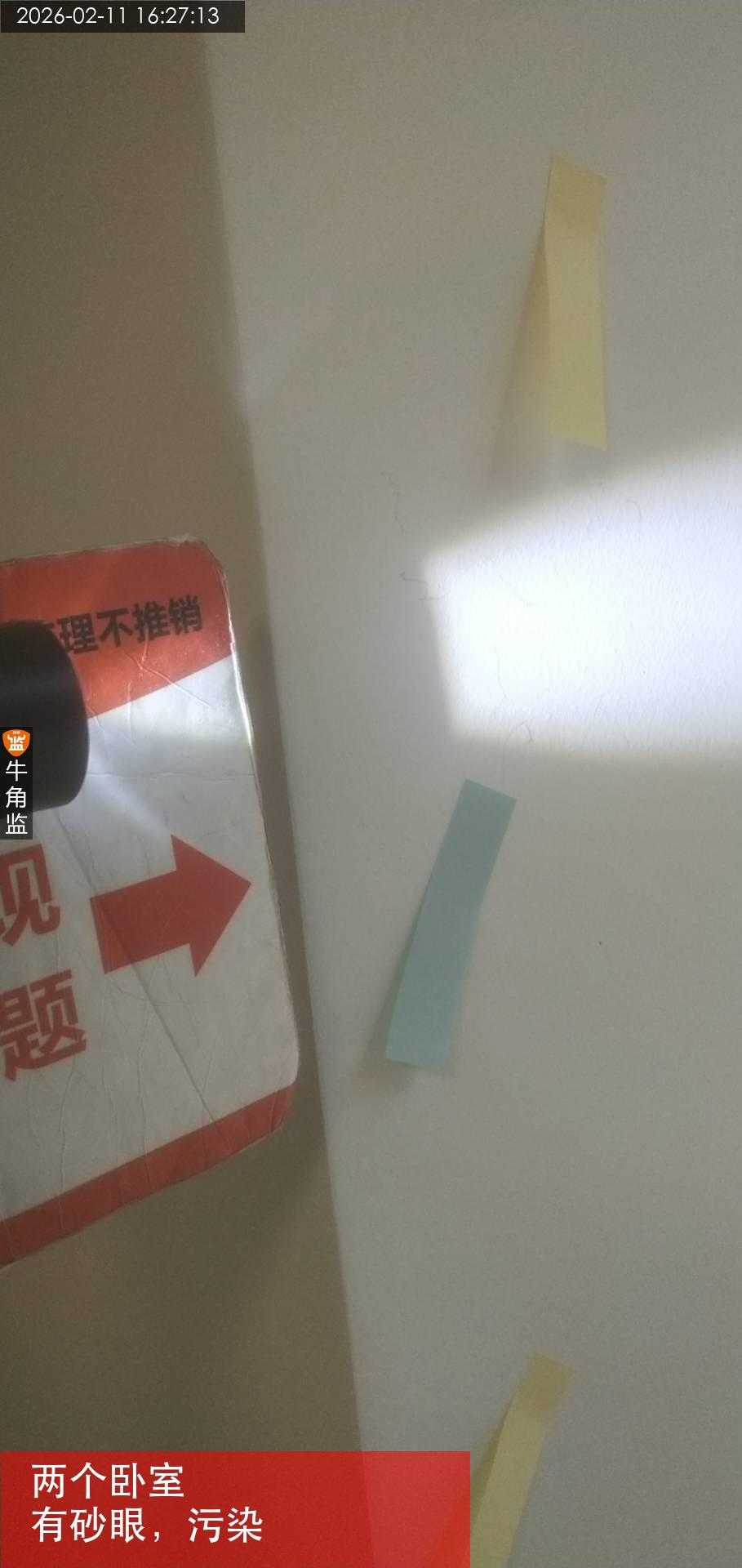

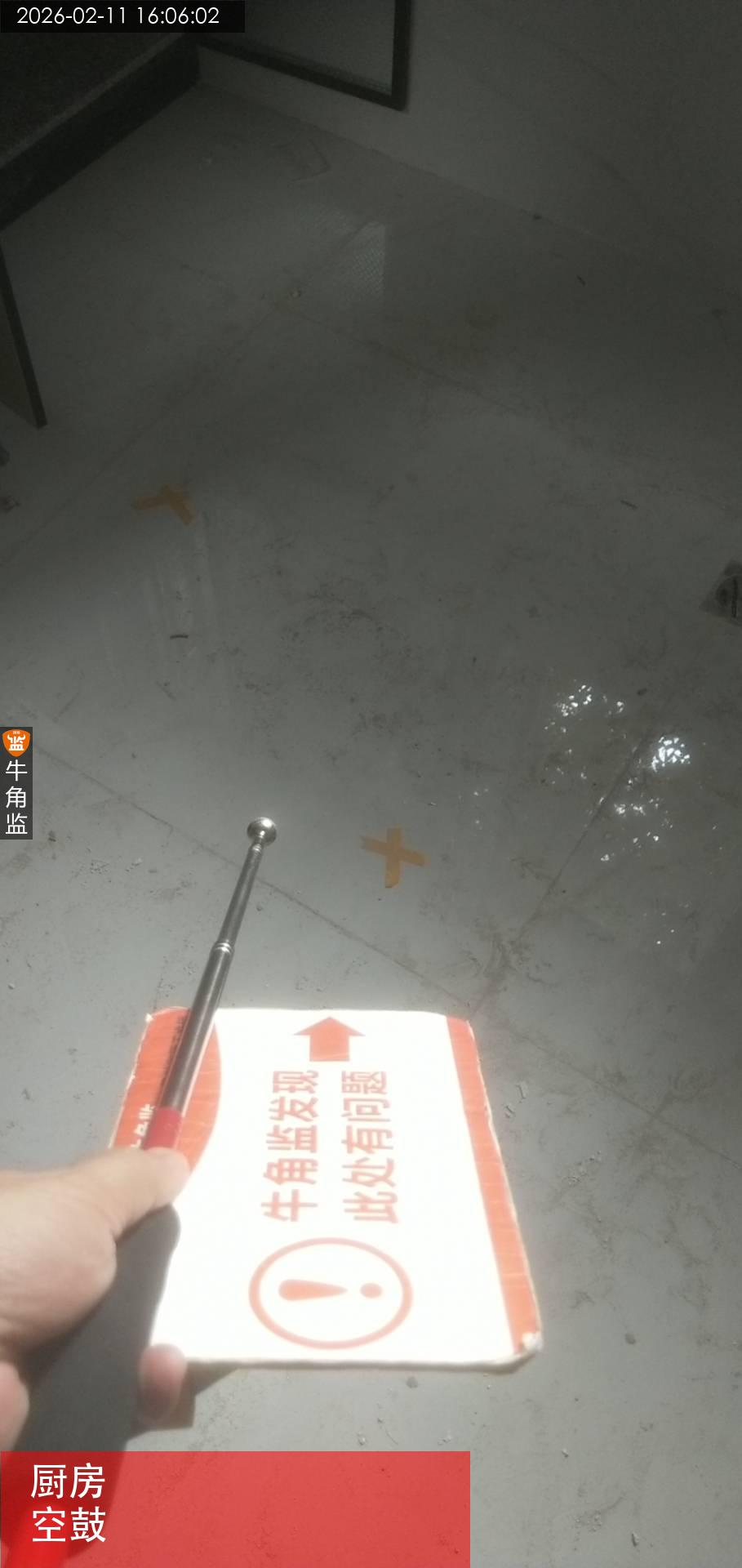

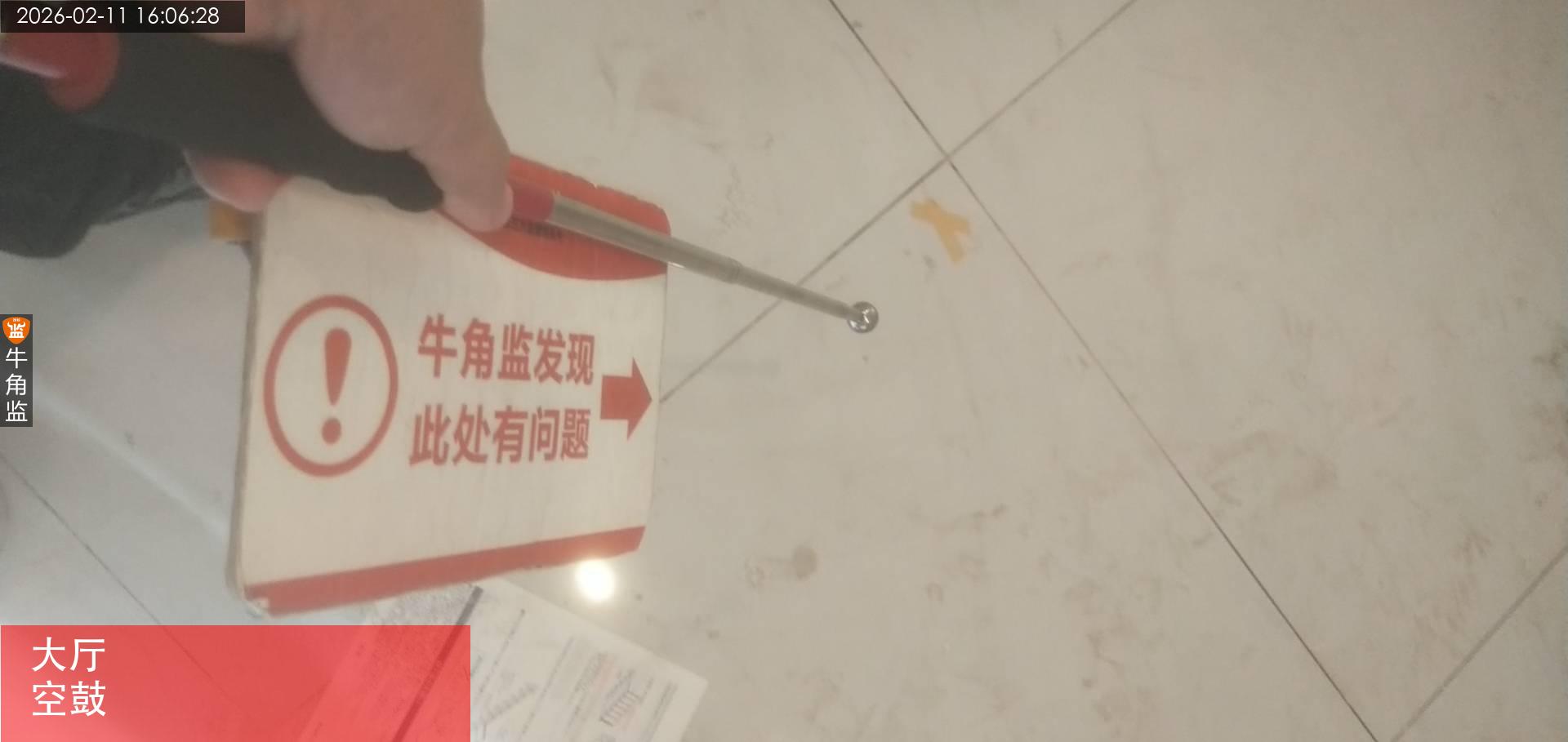

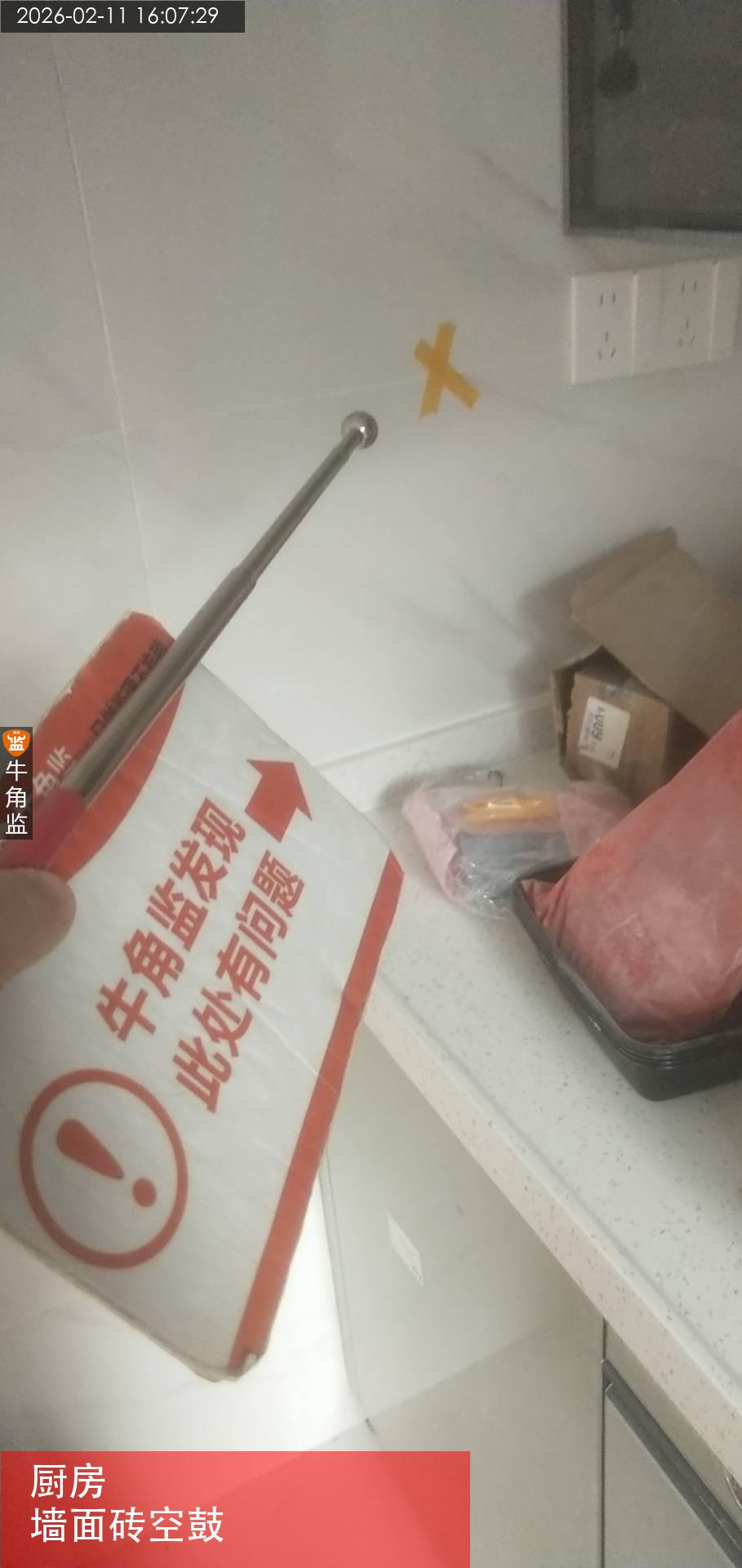

2、厨房,卫生间新批荡开槽位置有空鼓情况

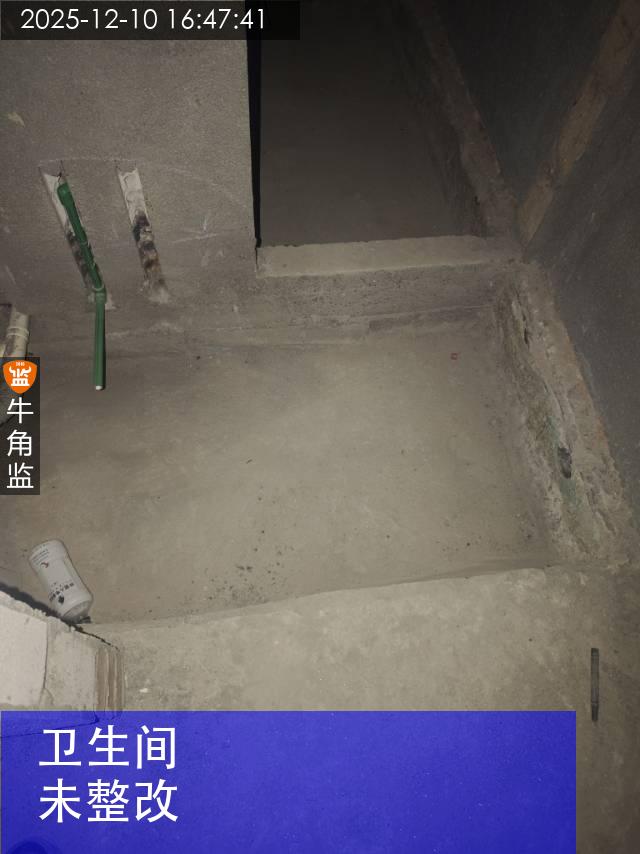

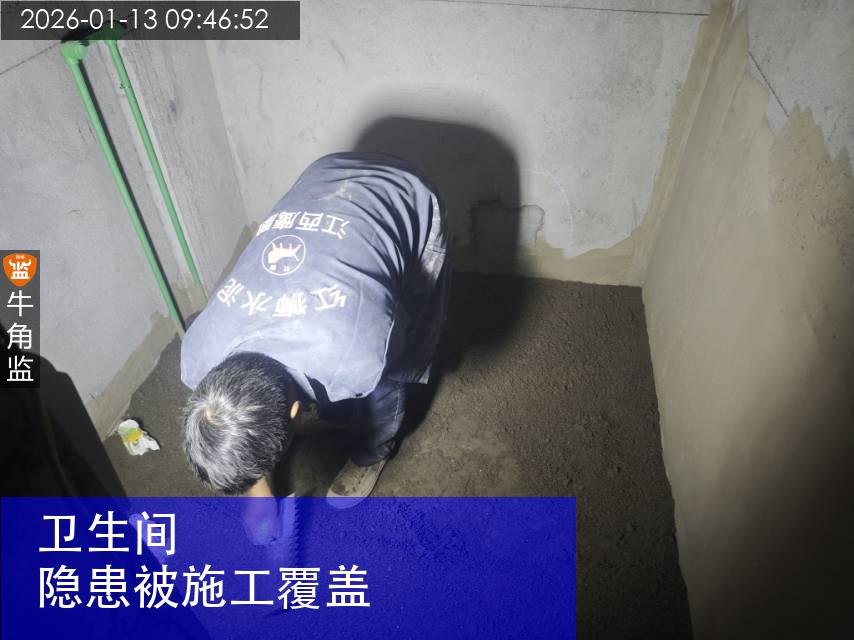

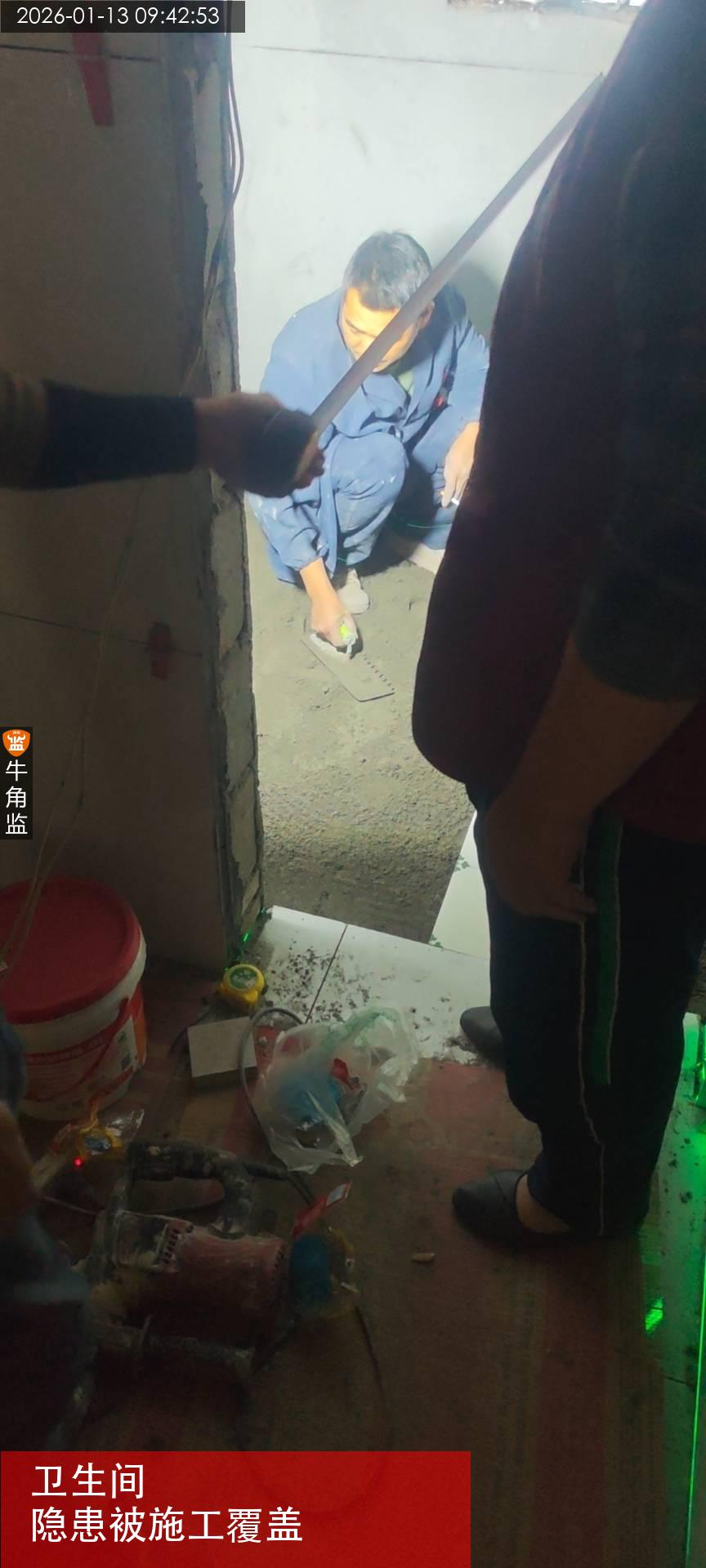

3、卫生间沉箱原防水原找平未处理

4、直角度偏差较大未处理

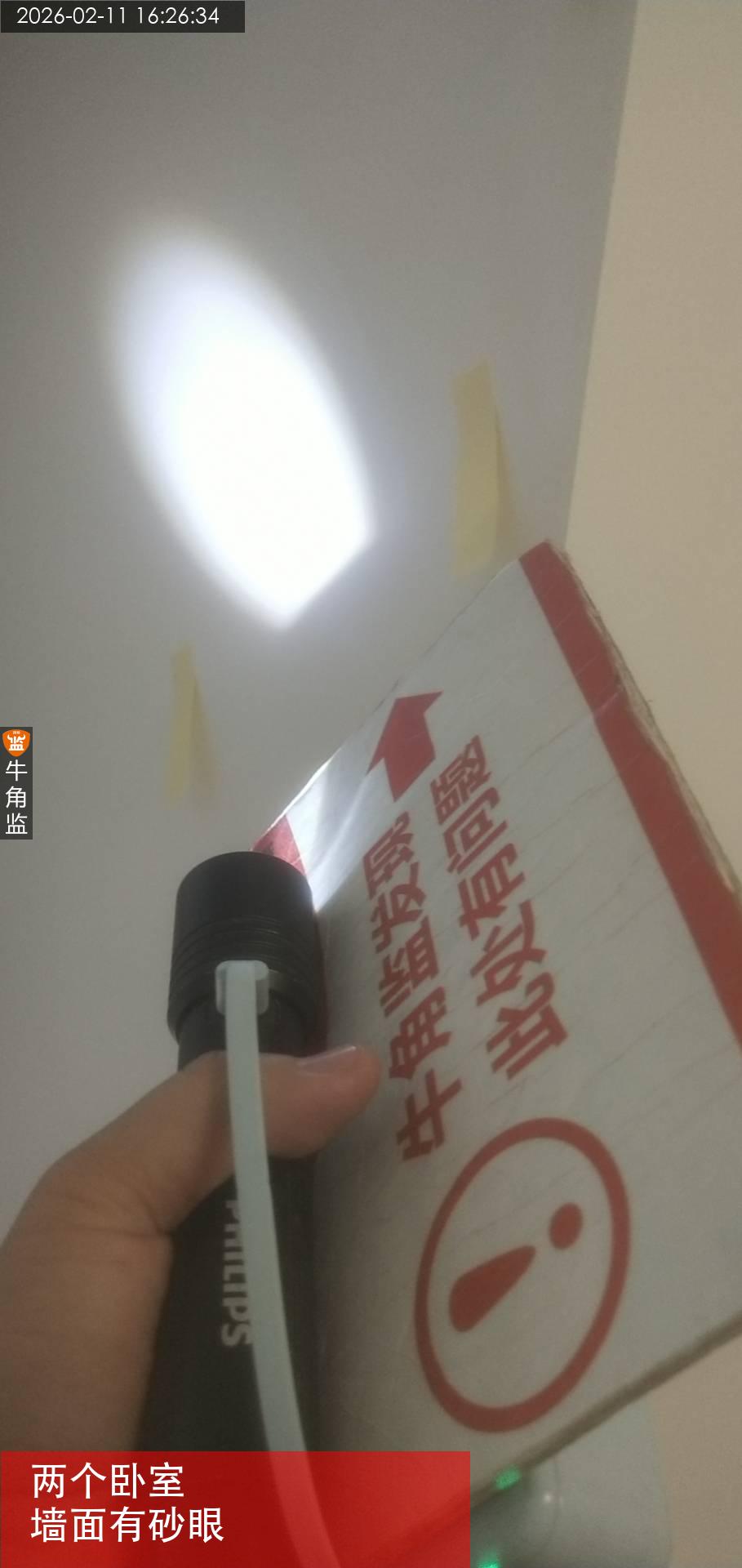

5、墙面批荡沙化未处理
6、厨房包管包梁批荡未处理

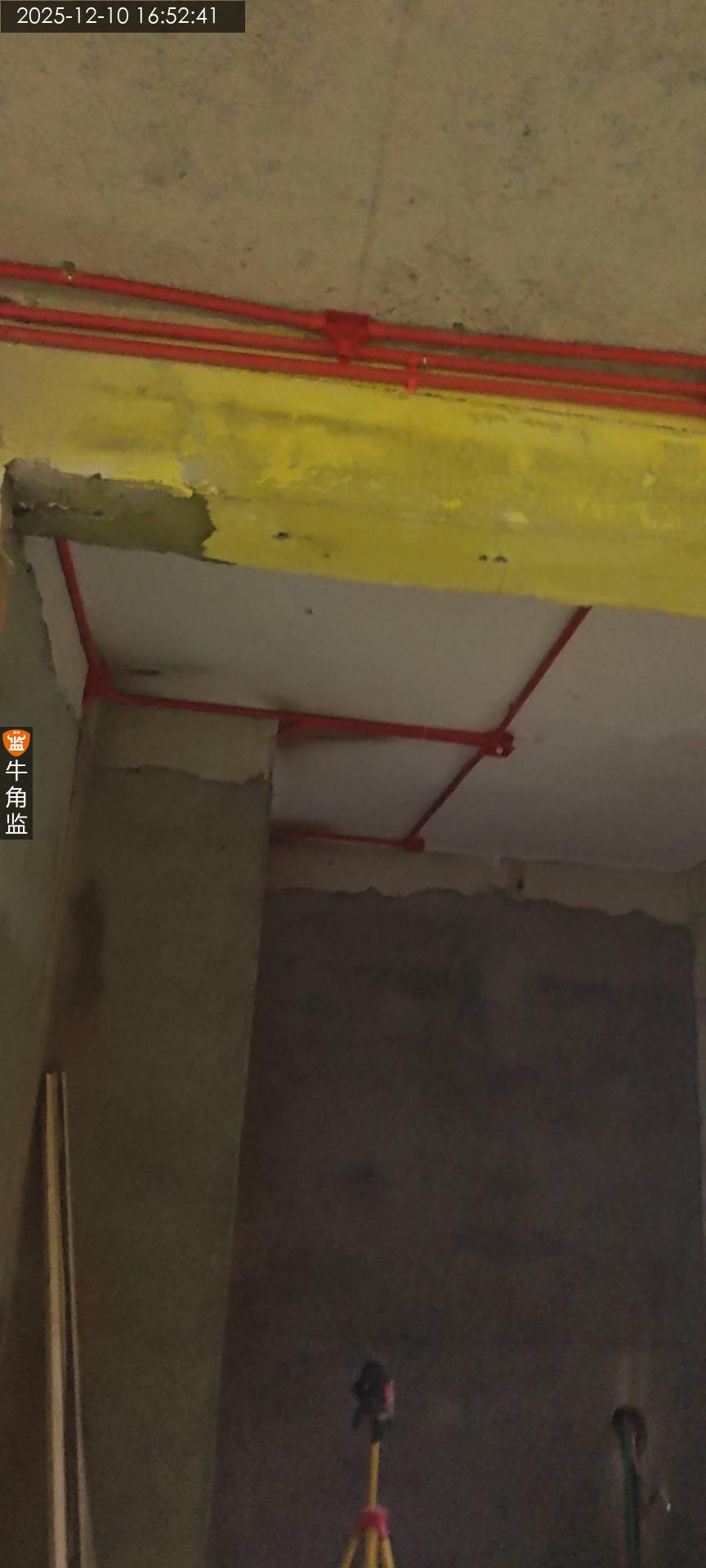

7、水电开横槽情况未处理

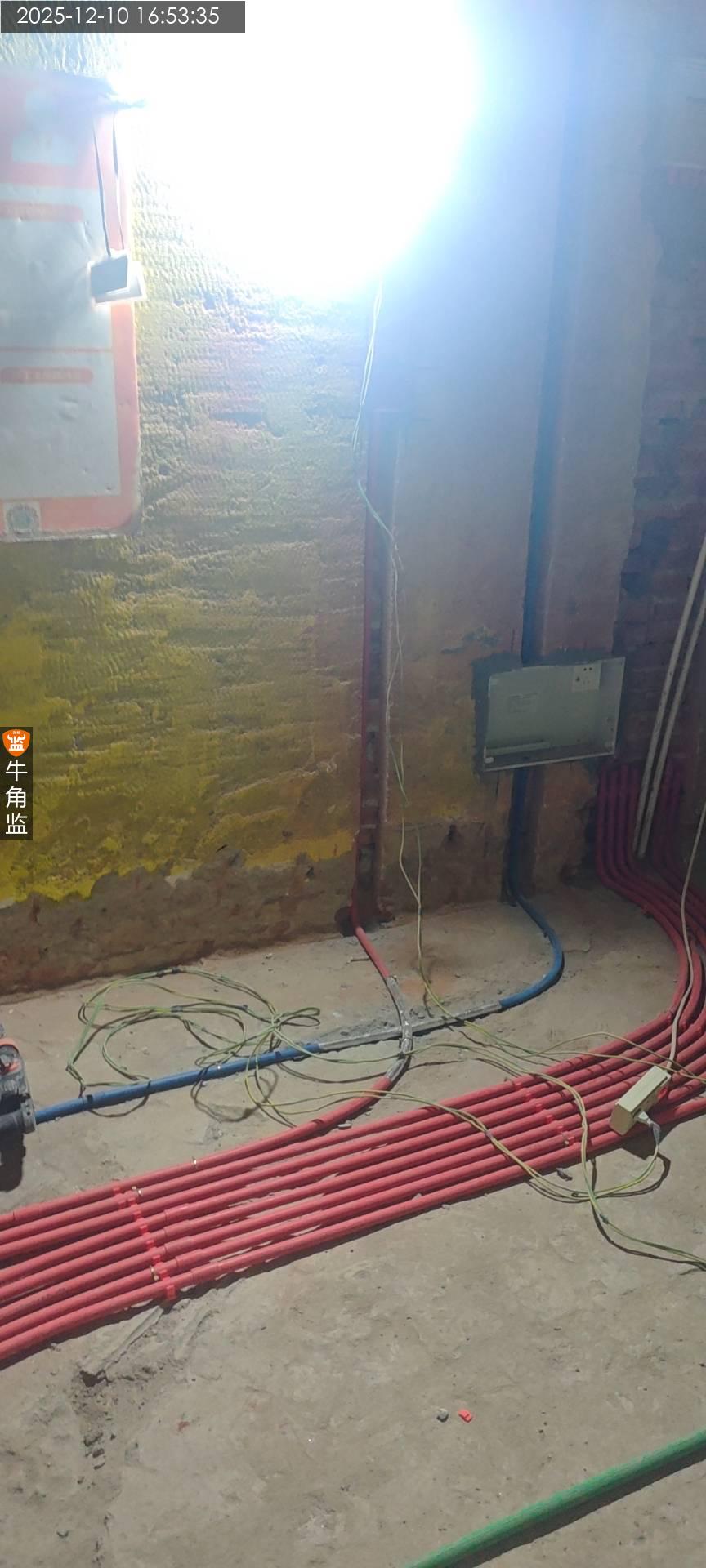

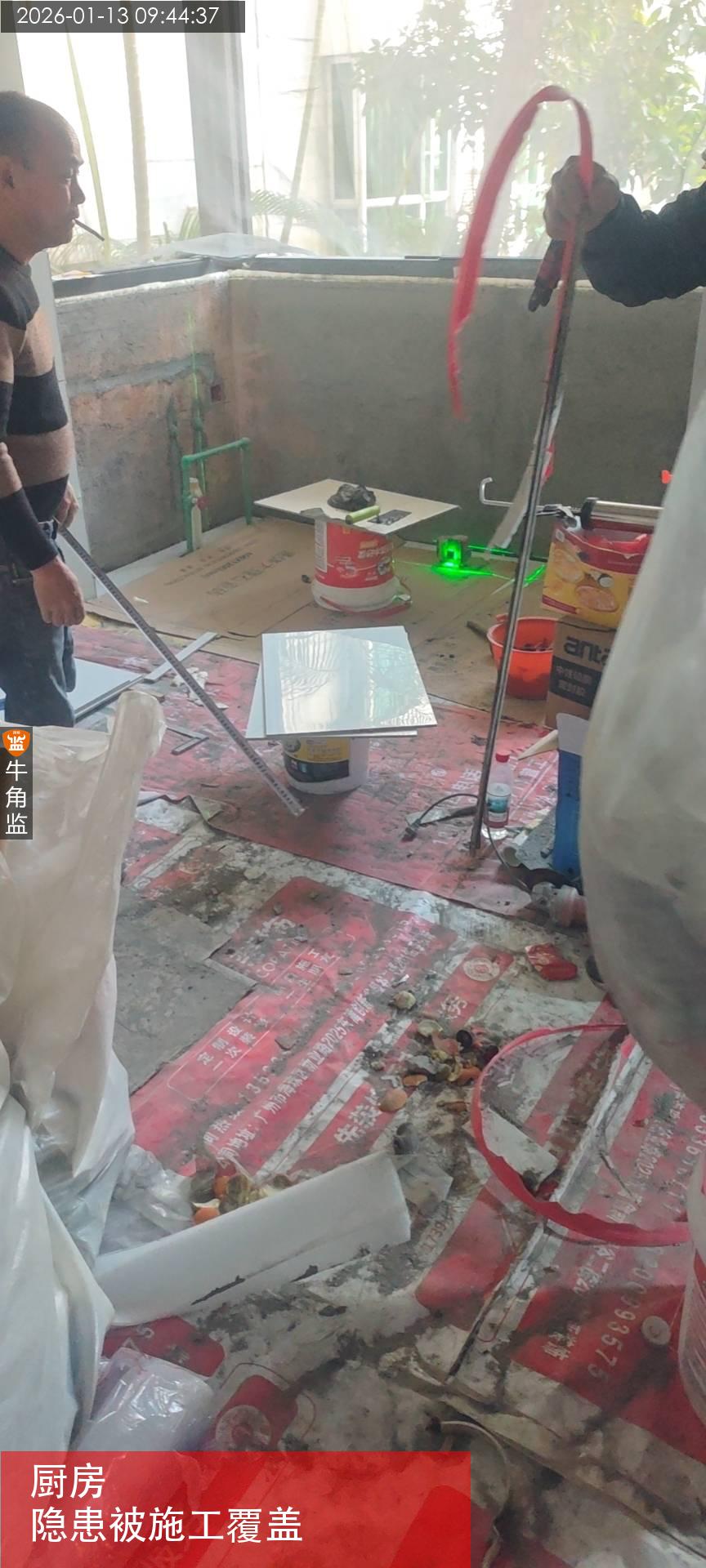

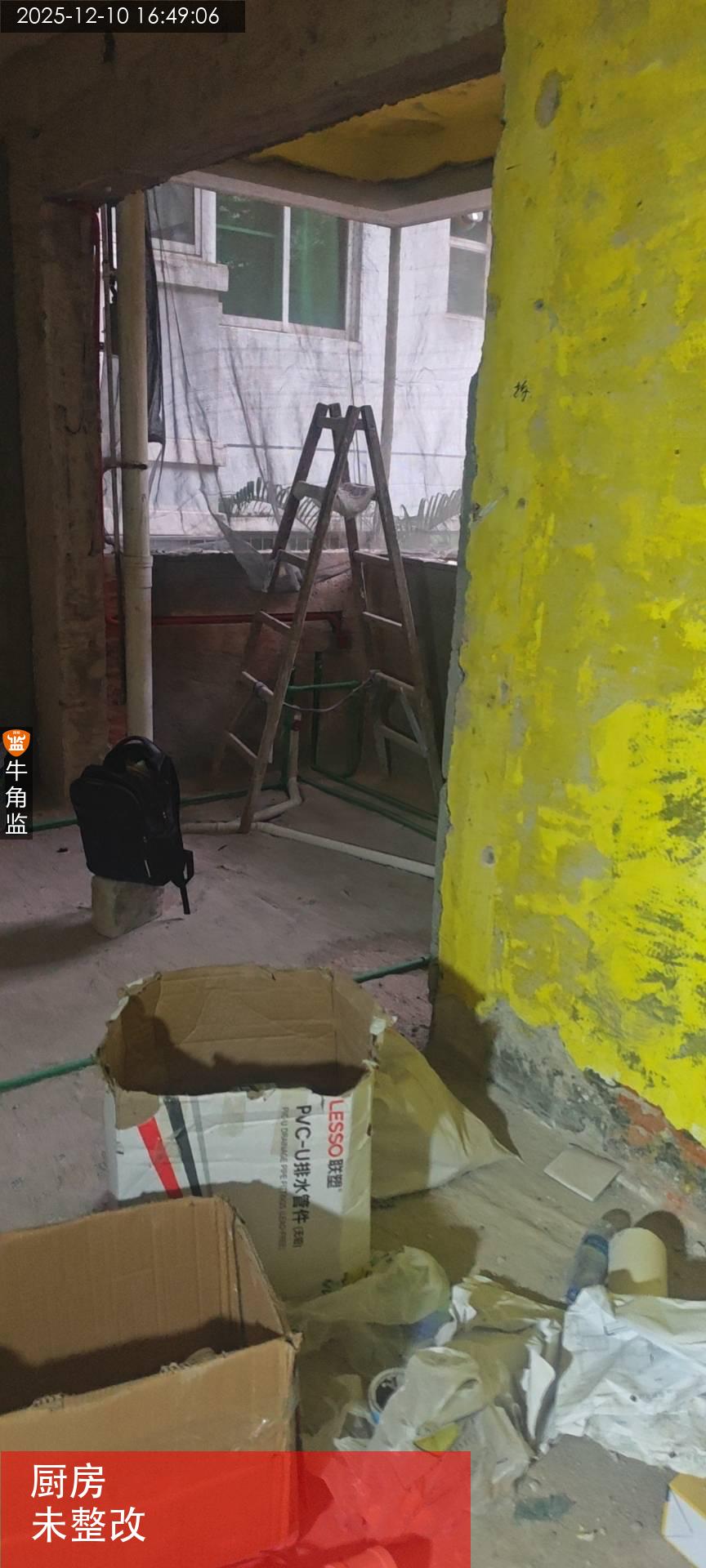

现场无人员施工

存在问题

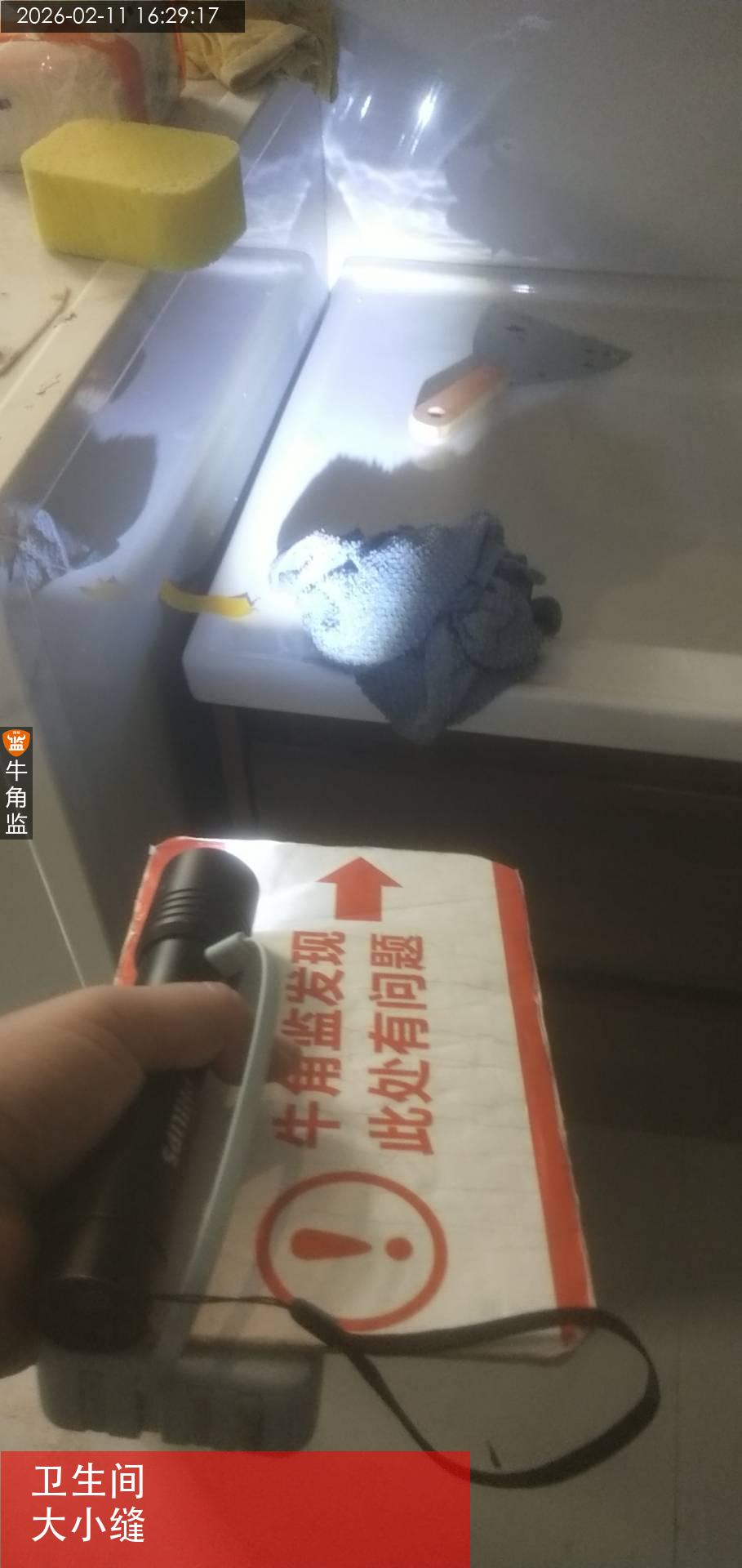

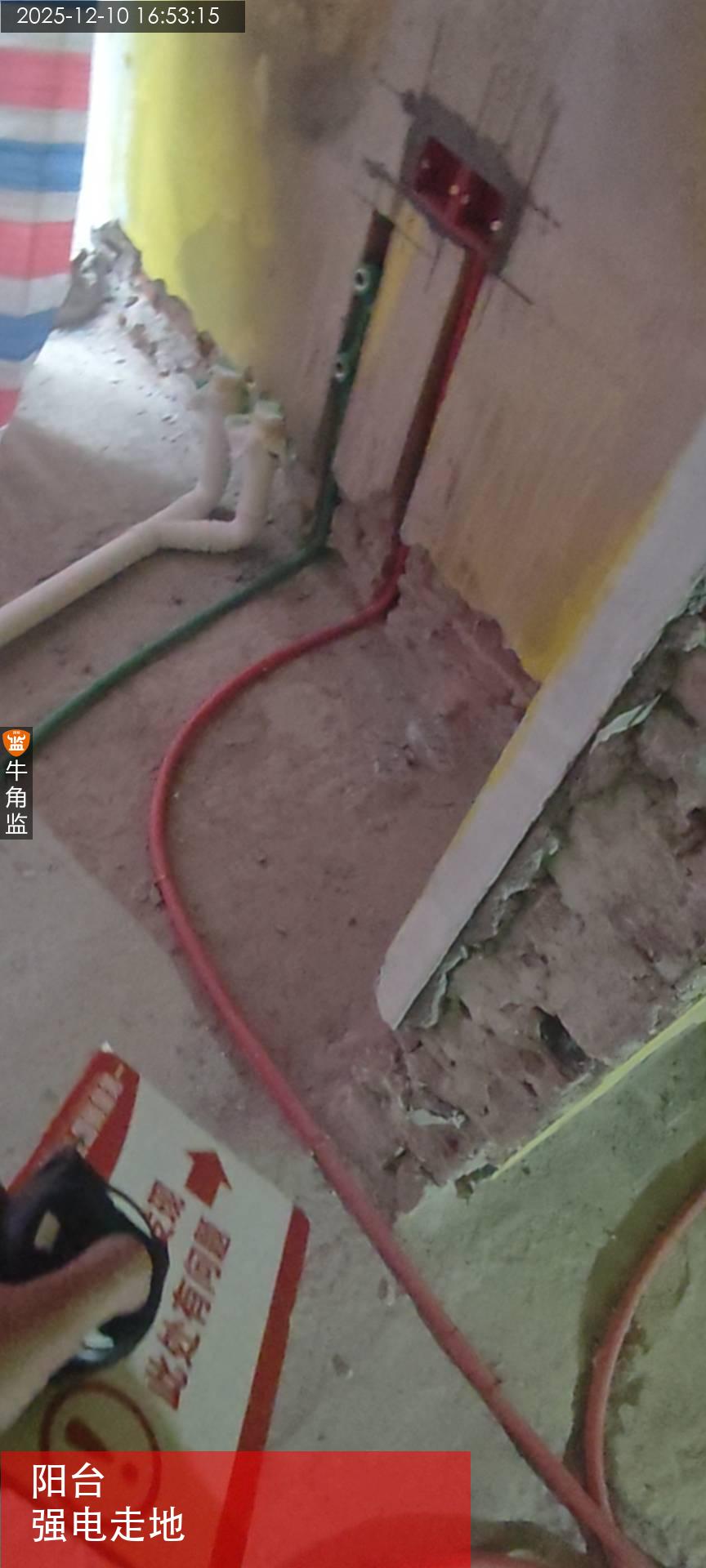

1、现场阳台位置强电存在走地情况,需注意进行处理;整改建议:阳台厨房卫生间强电走地需做好密封处理,接口位置,做好封闭,避免电线泡水

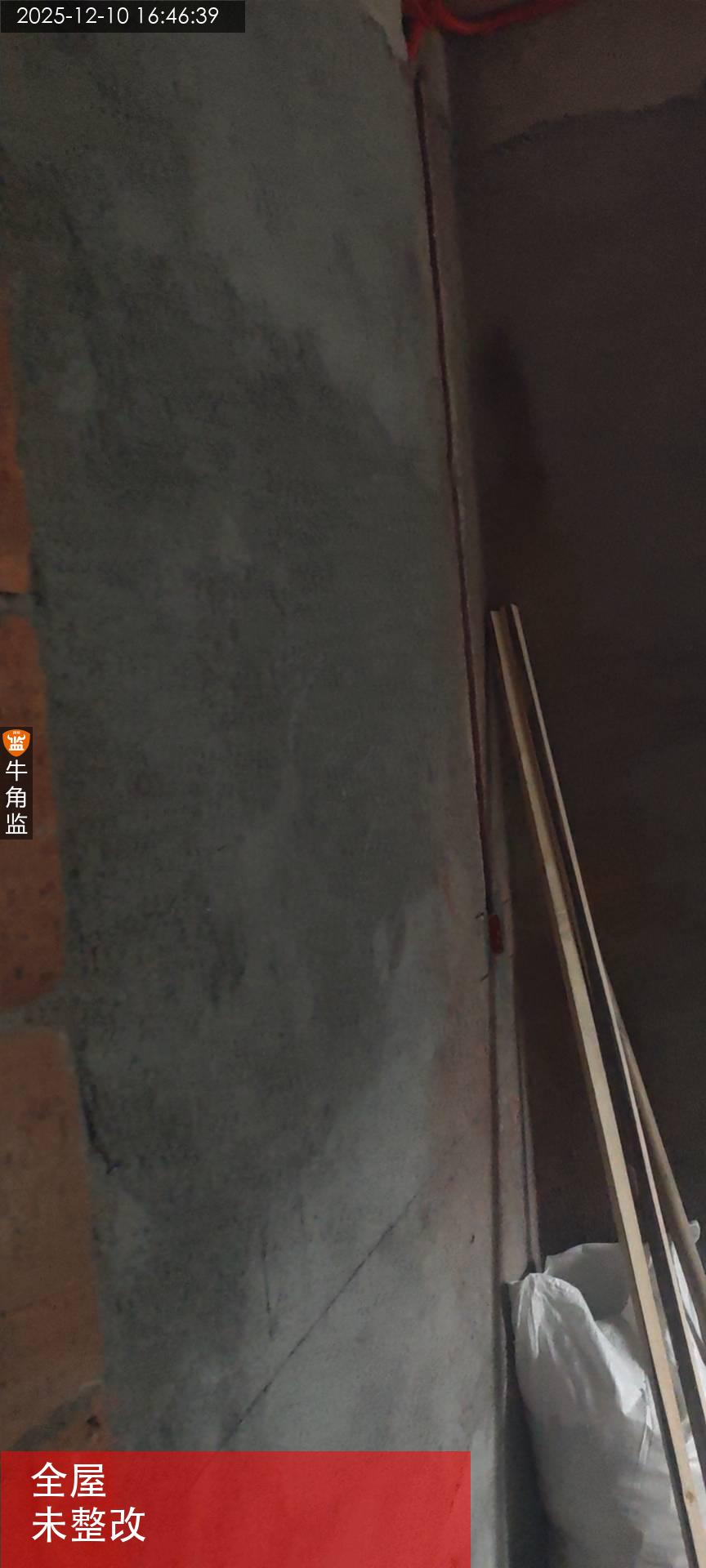

2、现场墙面批荡未打拆,需注意贴砖面需进行拆除旧批荡;整改建议:拆除旧批荡后重新挂网批荡,确保持砖粘贴力符合要求

3、 现场卧室墙面存在钉子未拔除,需进行处理;整改建议:圆墙面钉子需进行拔除处理,避免后续扇灰时影响施工质量导致泛黄

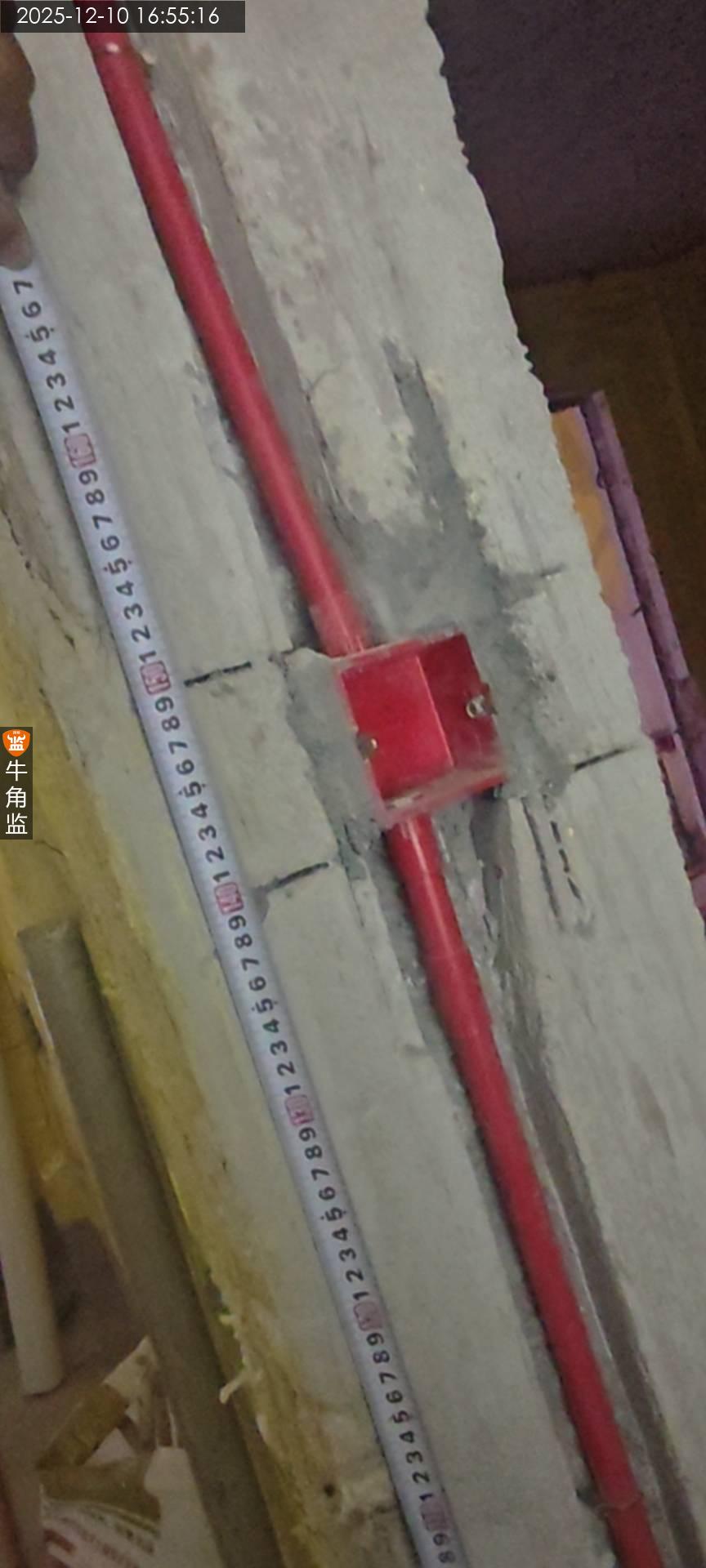

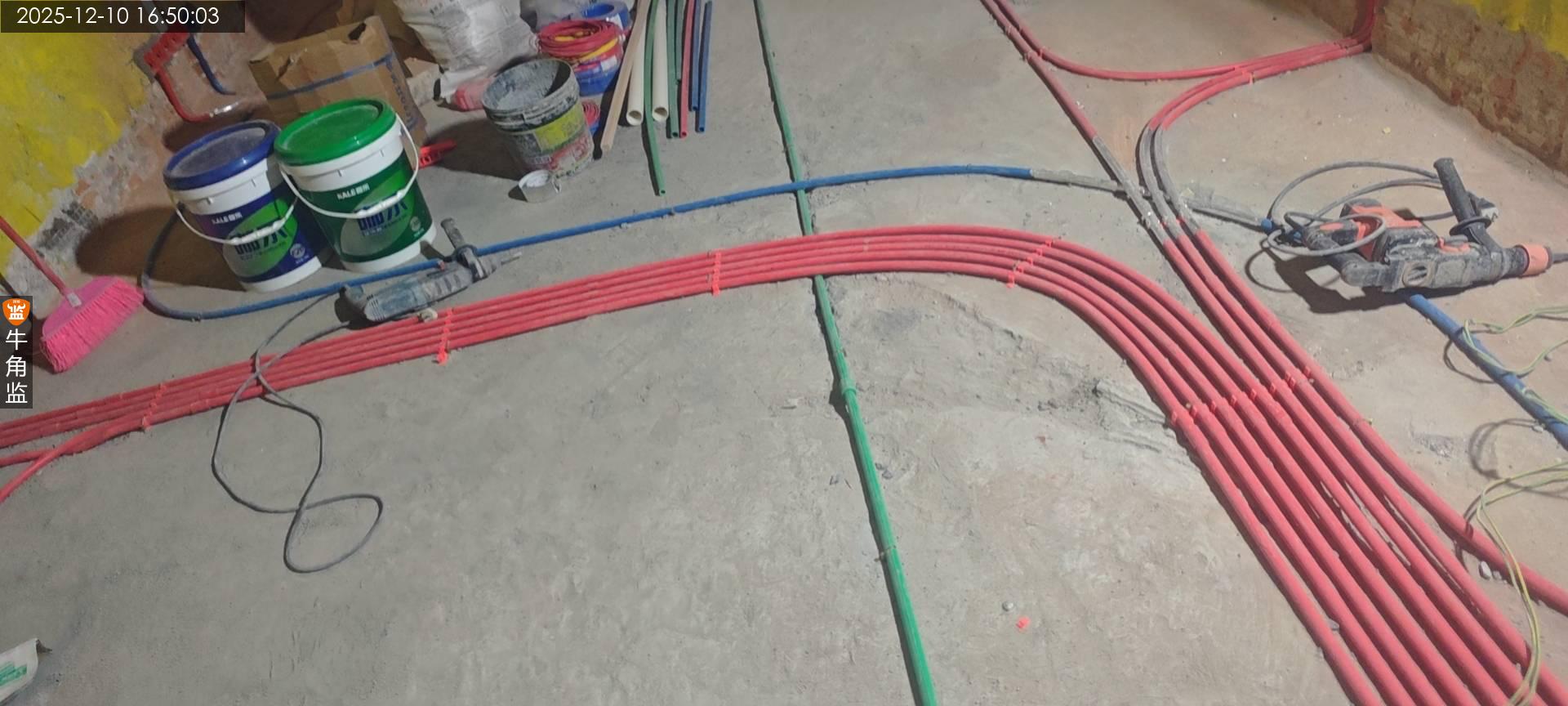

水电施工注意事项

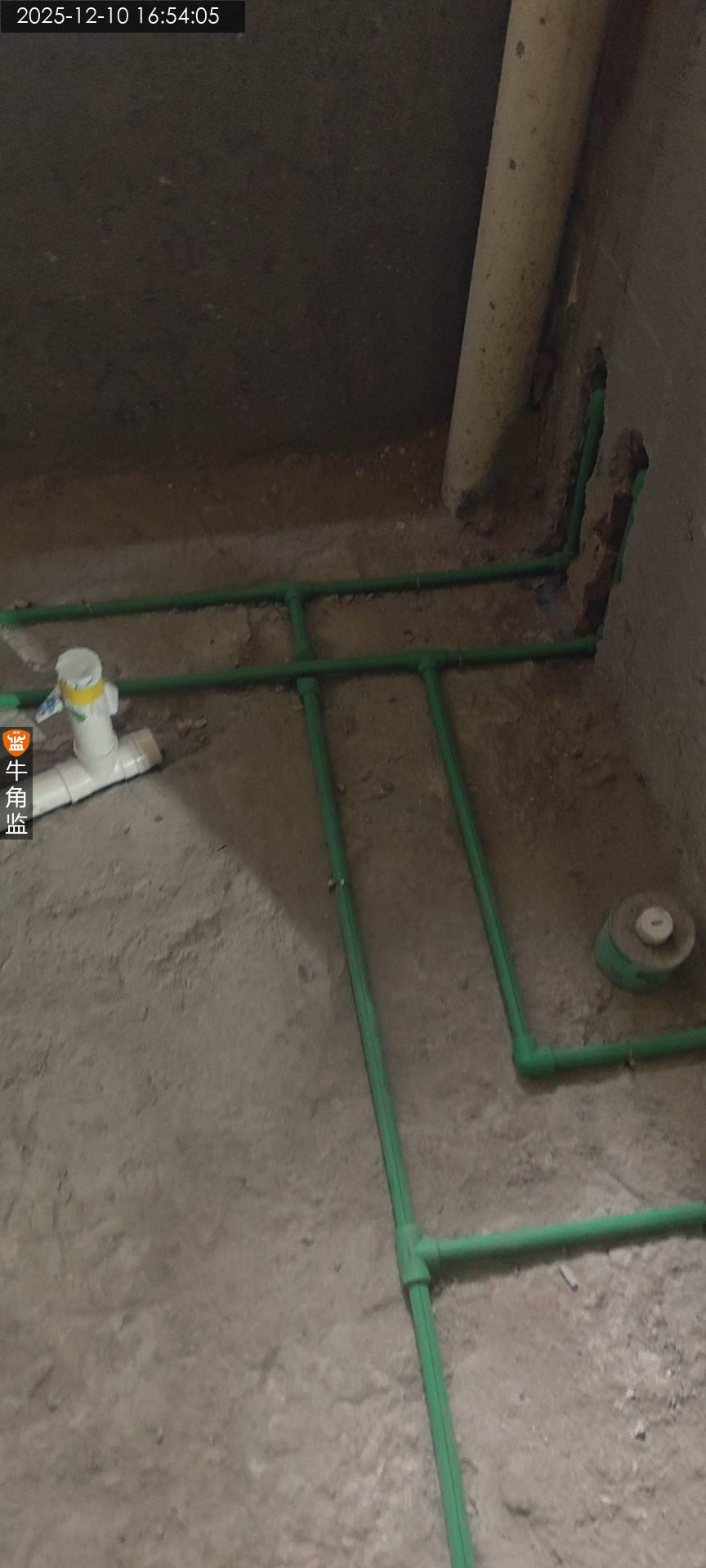

1 水路拐角处使用水件连结
2 沉箱处水管不可悬空承重,水管不可从门槛进,水管不可穿反坎。

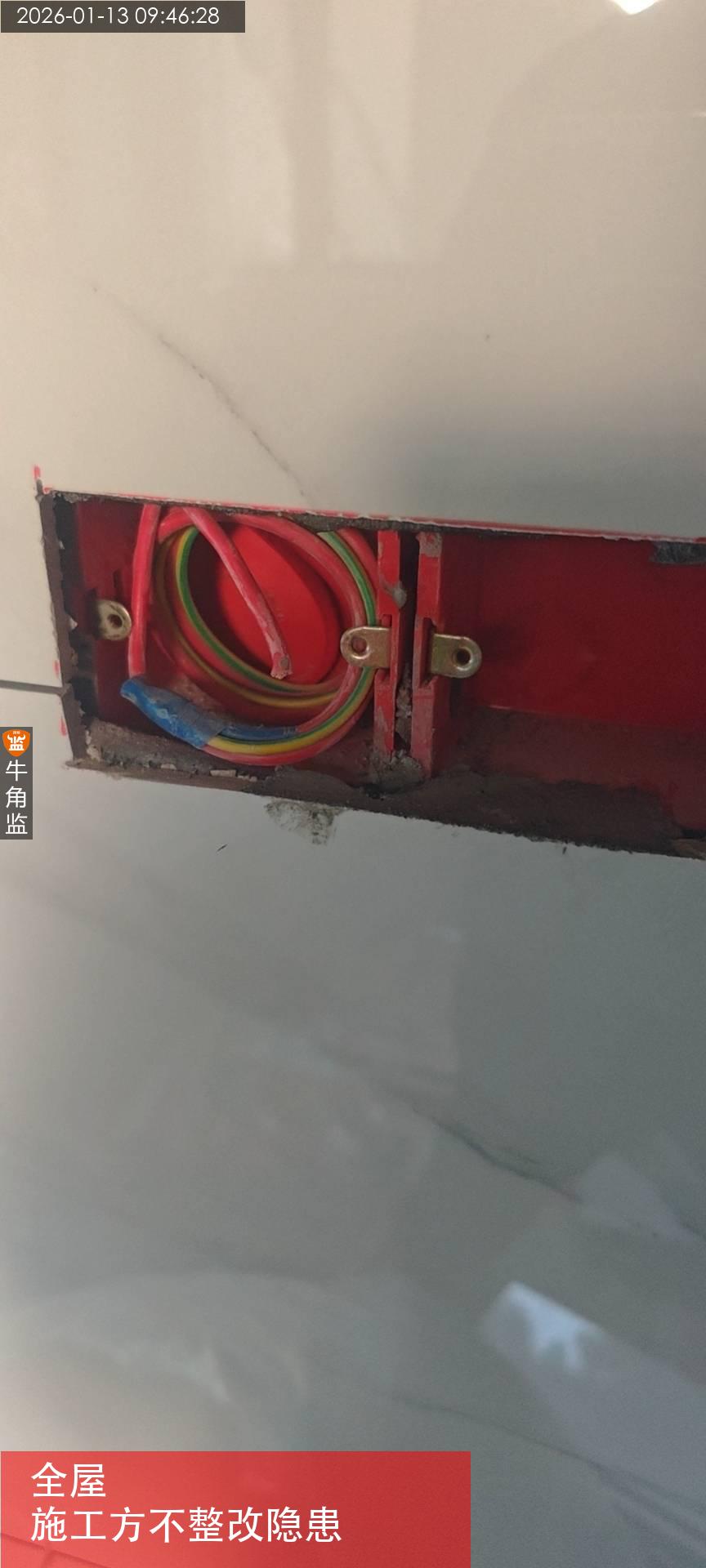

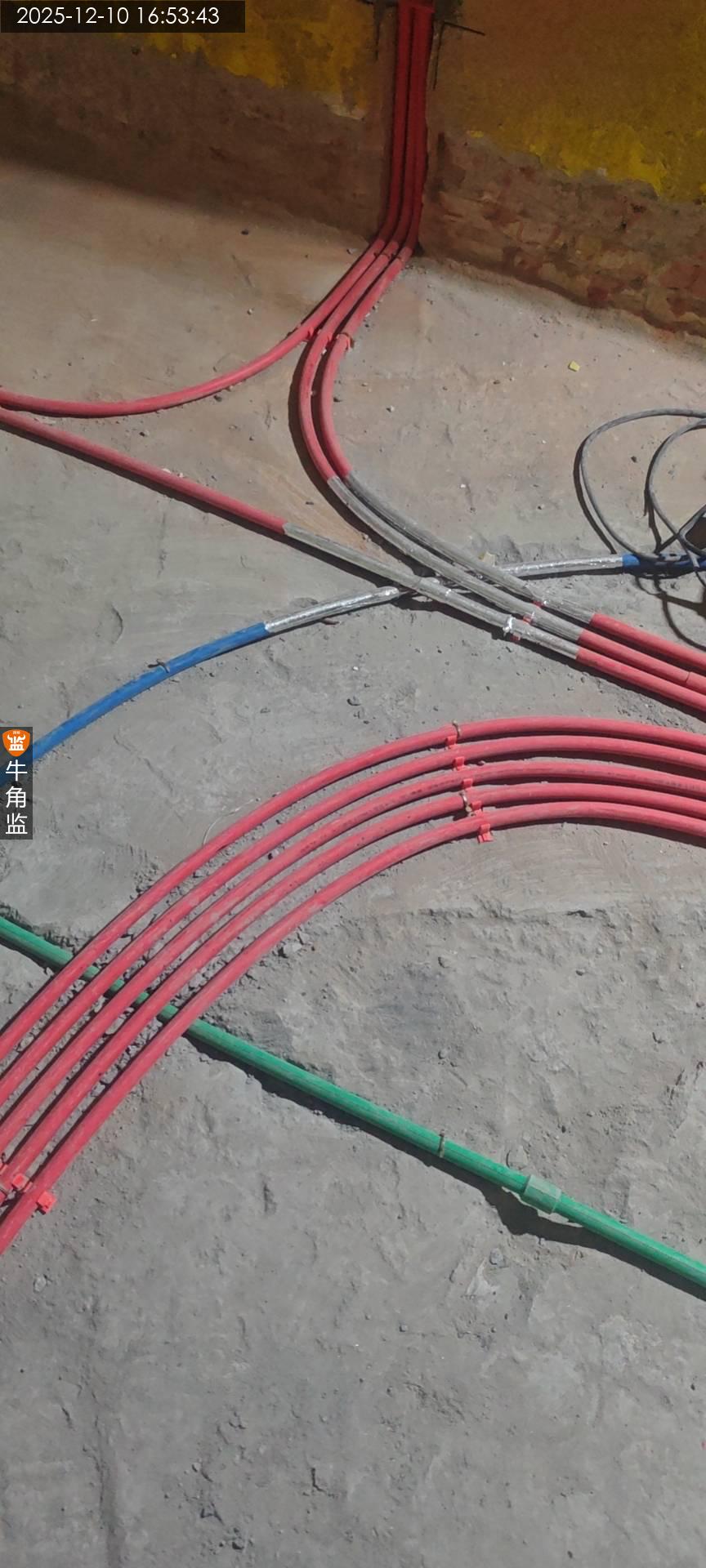

3 水电管不可同槽
4 水电交叉处电管压水管
5 电路回路配置与用电方案匹配
6 水管交叉处须设置过桥弯或凿板预埋
7 穿线量电线总截面积(包括绝缘外皮)不应超过管内截面积的40%(不可超过管径的40%)
8 弱电单管单线
9 线管与底盒交接处用锁扣连结
10 遇梁,柱子,承重墙,剪力墙需用黄腊管
11 筒灯线,洗手间,厨房灯线需用波纹管保护
12 花洒的出水口要水平保持一致
13 冷热水布置原则左热右冷,上热下冷
14 强弱电交叉处需做锡纸屏蔽
15 强弱线管间距20cm,强电线管之间间距2cm,水管卡码50cm,线管不大于90cm
16 强电与暖气、冷水热水、燃气管道间隔30cm以上
17 地漏离墙边10cm以上,地漏不可放置在瓷砖跨缝处。
18 厨下排水管用75排水管,其他用50排水管
19 排水管需用沉水弯处理
20 如现场需做二排在主排水管交界处做斜三通处理

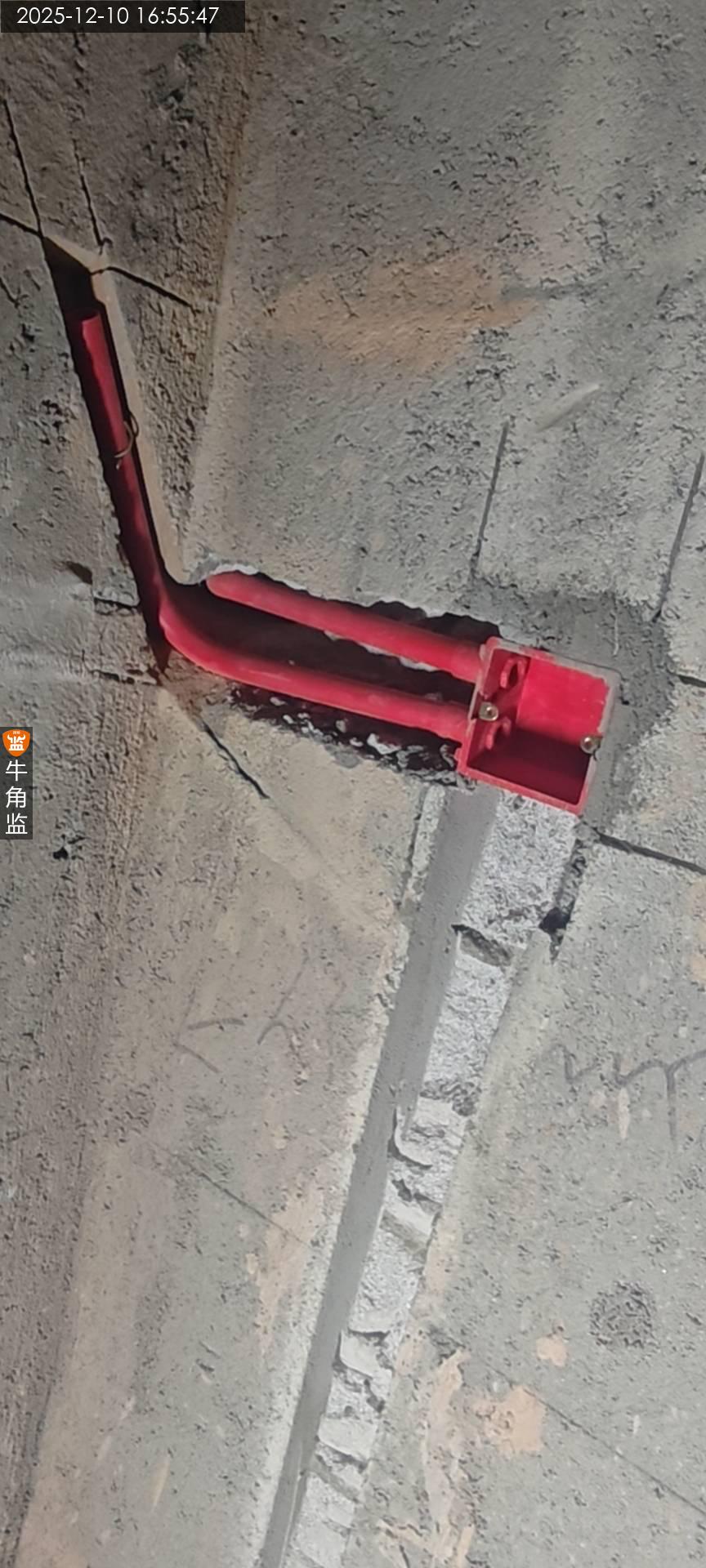

21 水电开槽需要用切割机切割后开槽,不可直接开槽
22 厨房、阳台用水区电路需走天花布线
23 同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm
24 承重结构不可开横槽,非承重结构水平沟槽长度不大于50cm,开槽深度建议在4公分左右(含批荡层)。

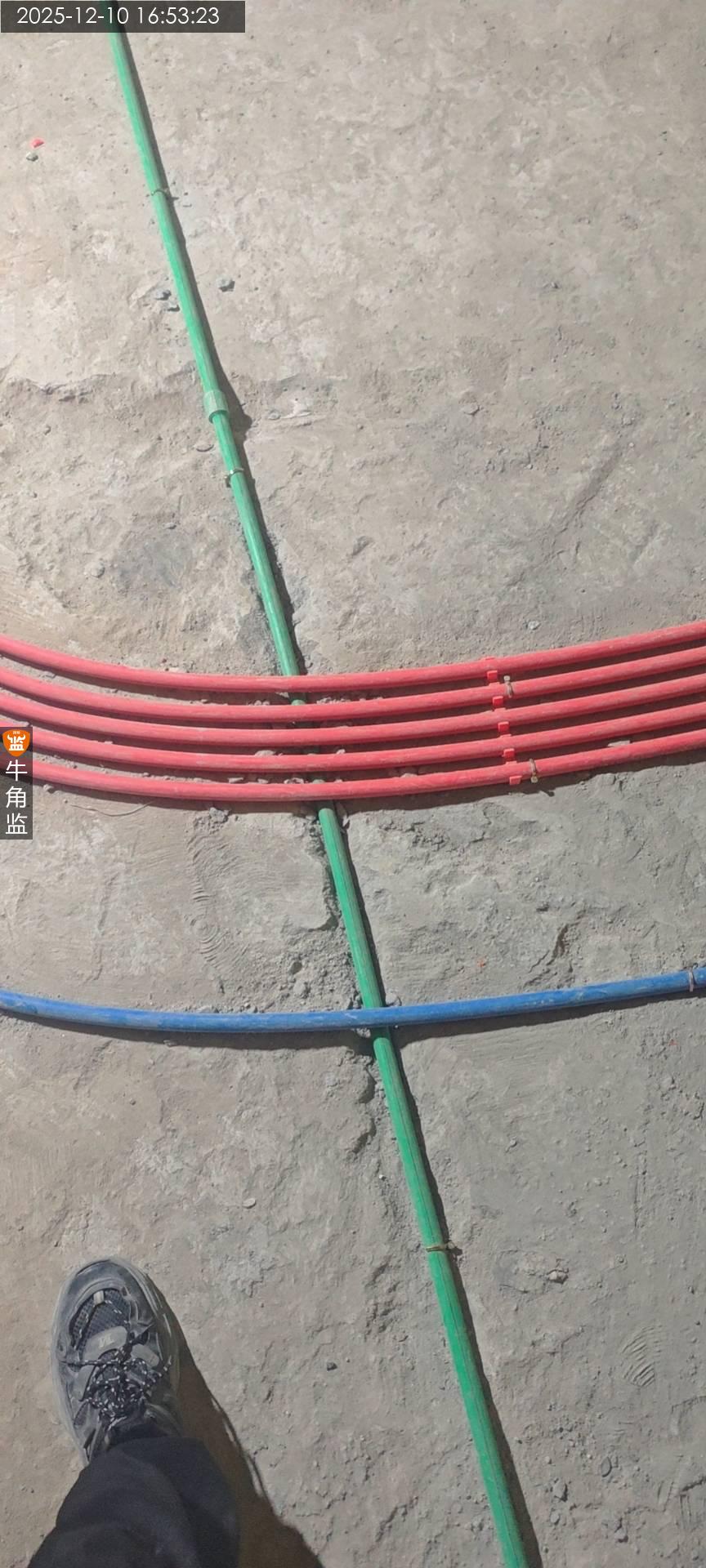

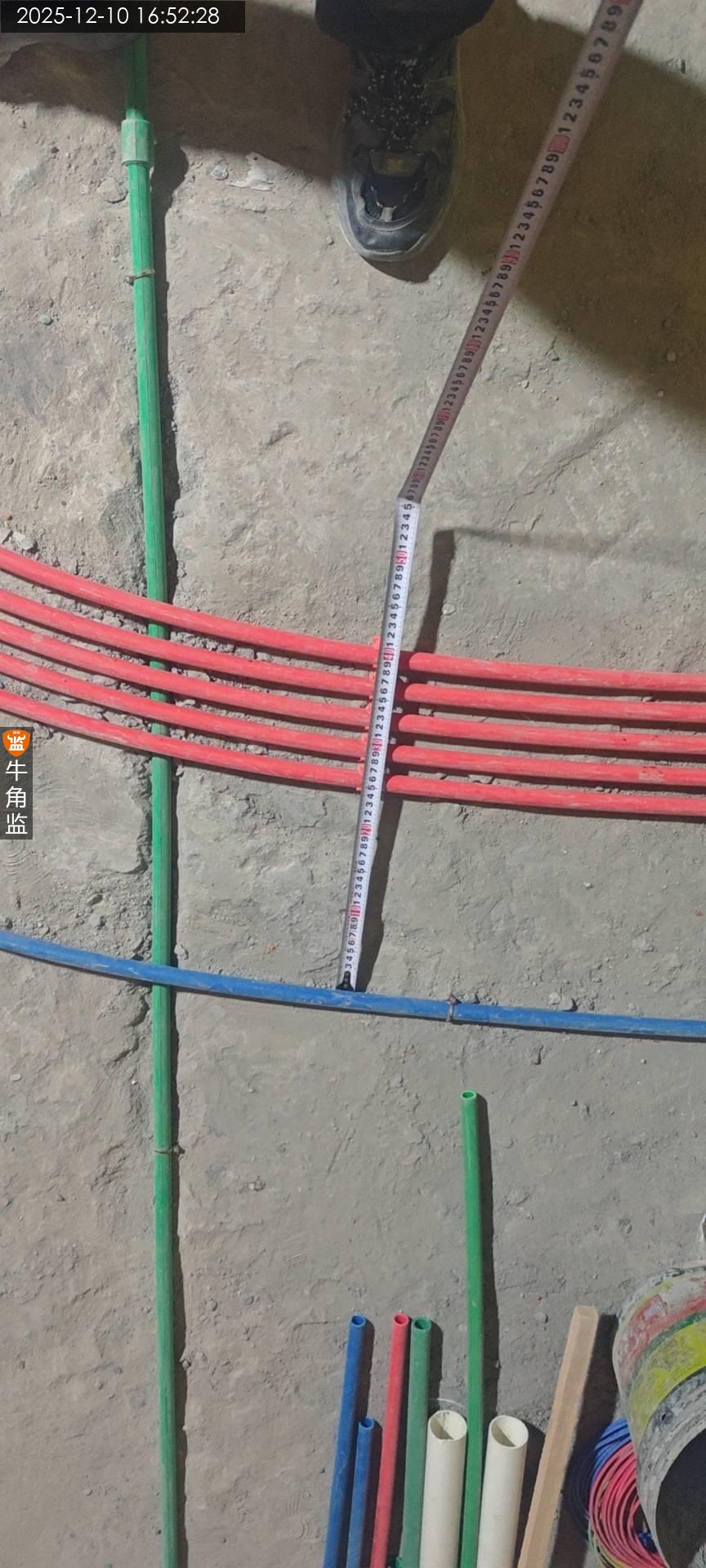

施工建议
水电施工巡检:
1、地面布管固定卡设置均匀合理,建议线管间距为90cm,水管间距宜为30cm。
2、强电管弱电管同时包锡箔纸,距交叉点左右延伸15cm
3、水管打压,建议堵头封闭密实,避免打压过程漏压。
4、线路分色,控制线要单独配色,开关位置后不可换色要与前端火零地线同色
返回
整体评价
未发现恶意增项行为(选“否”为有恶意增项)(-2分)
未发现施工方跟邻里或物业产生纠纷(选“否为有纠纷”)
评级说明:
总分5分,评级A对应5分,评级B对应4分,评级C对应3分,评级D对应2分,评级很差对应1分及1分以下;
