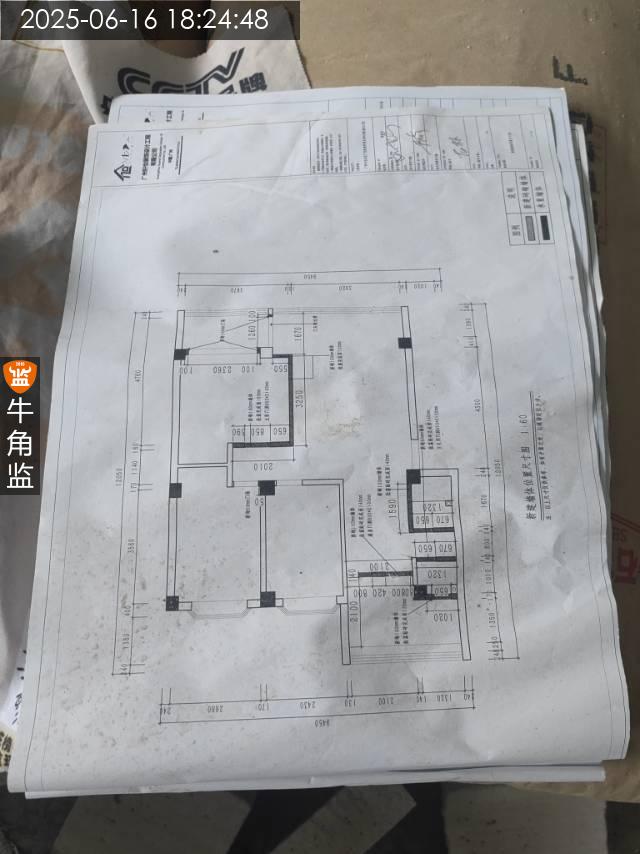

工地基础情况
现场施工情况:有人施工
业主是否在场:业主不在现场,视频已发送
下次上门说明:砌筑批荡巡检
监理师总结
本次检查为砌筑批荡巡检总结如下
本次检查发现问题:

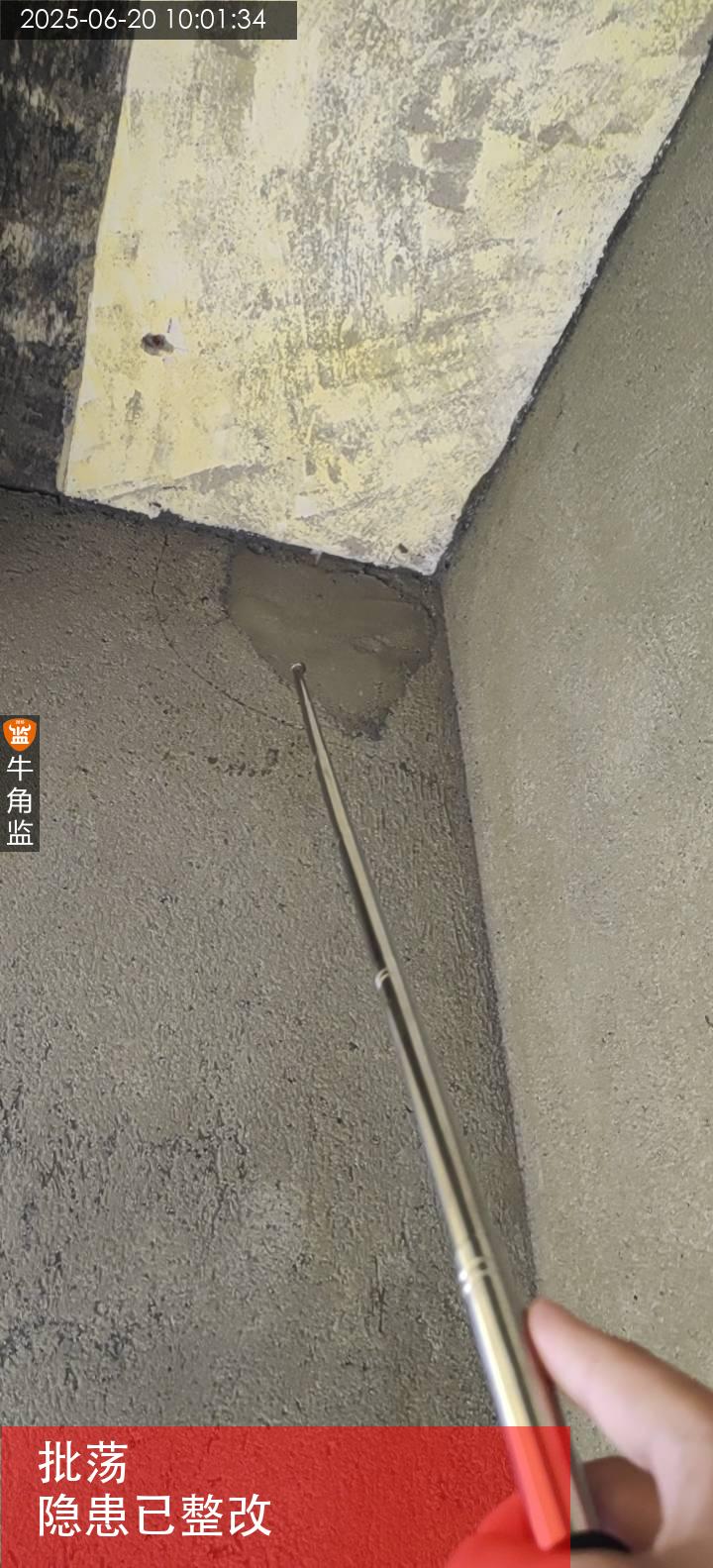

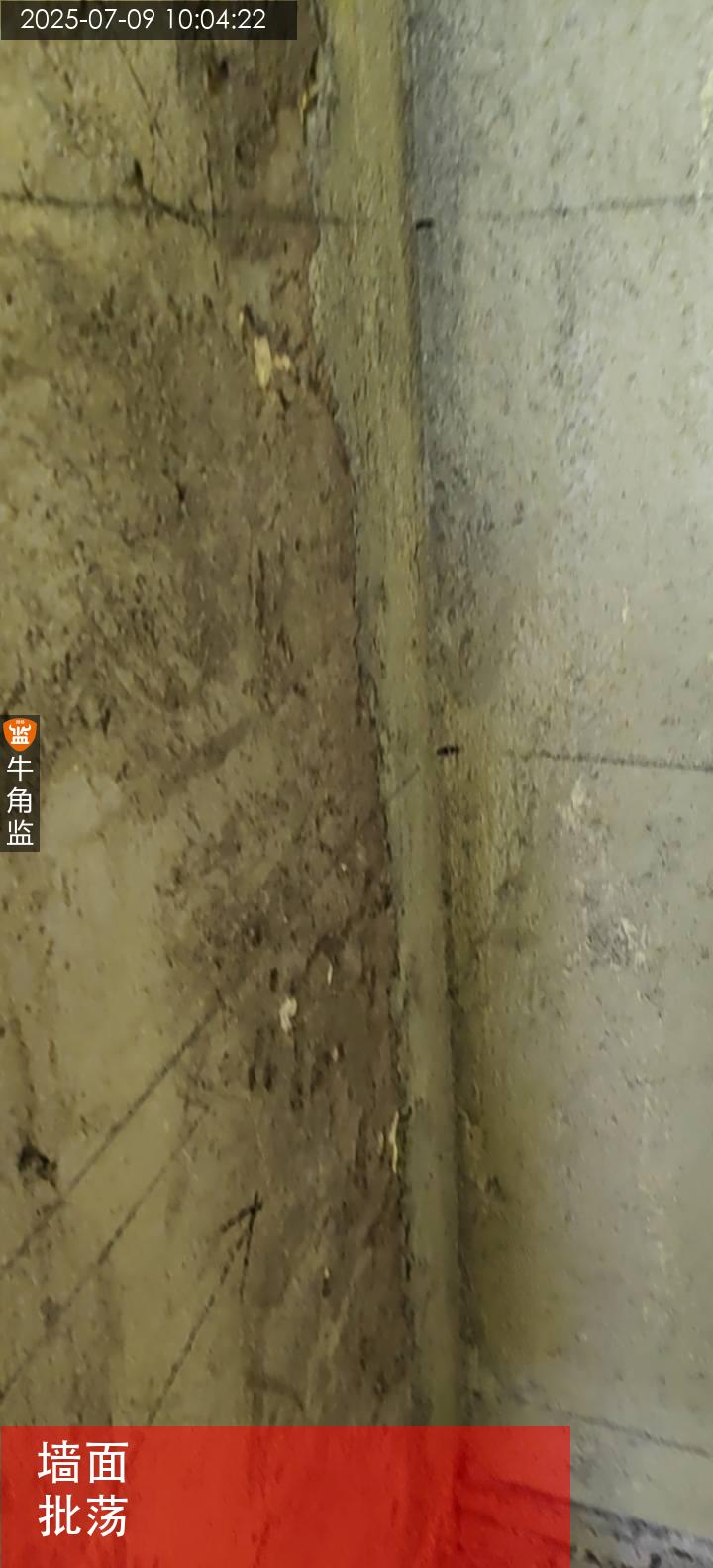

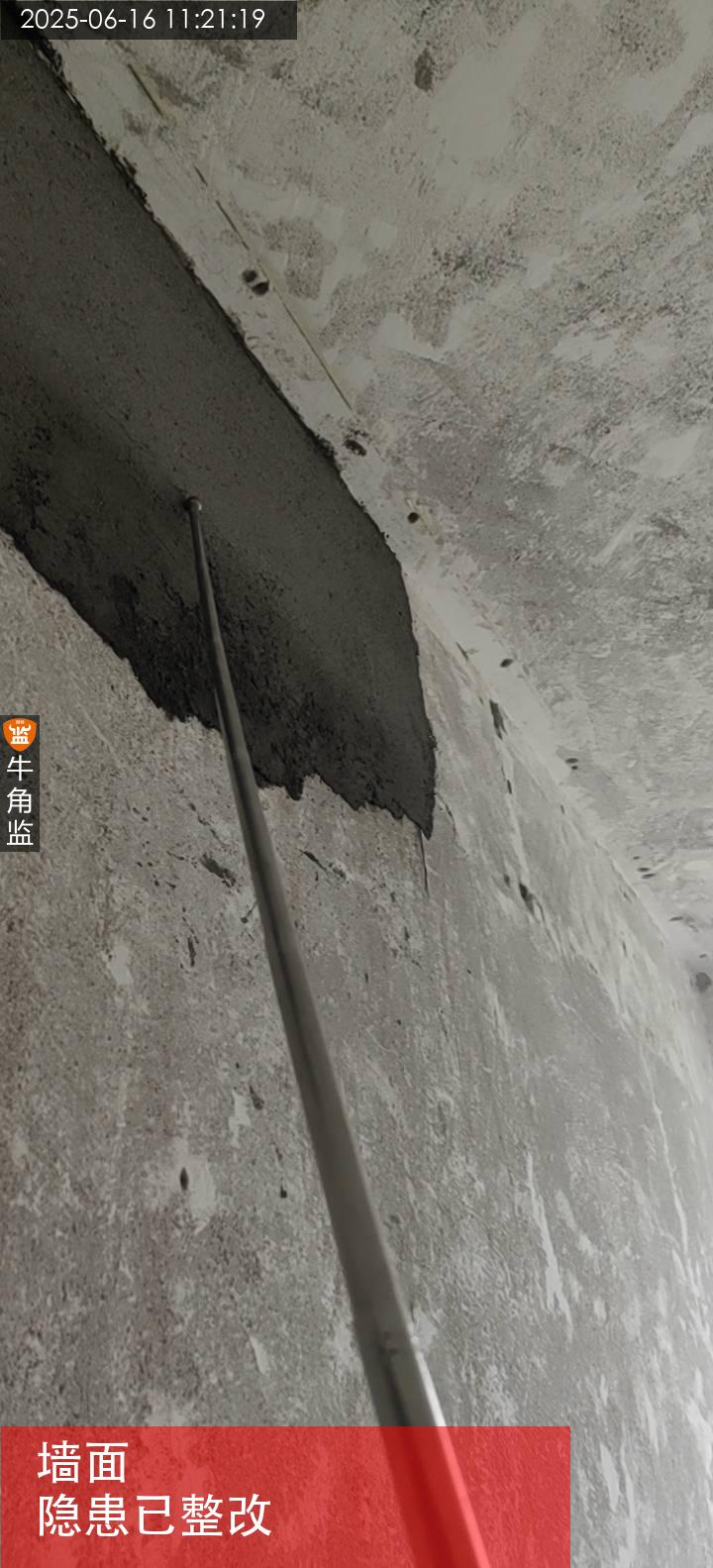

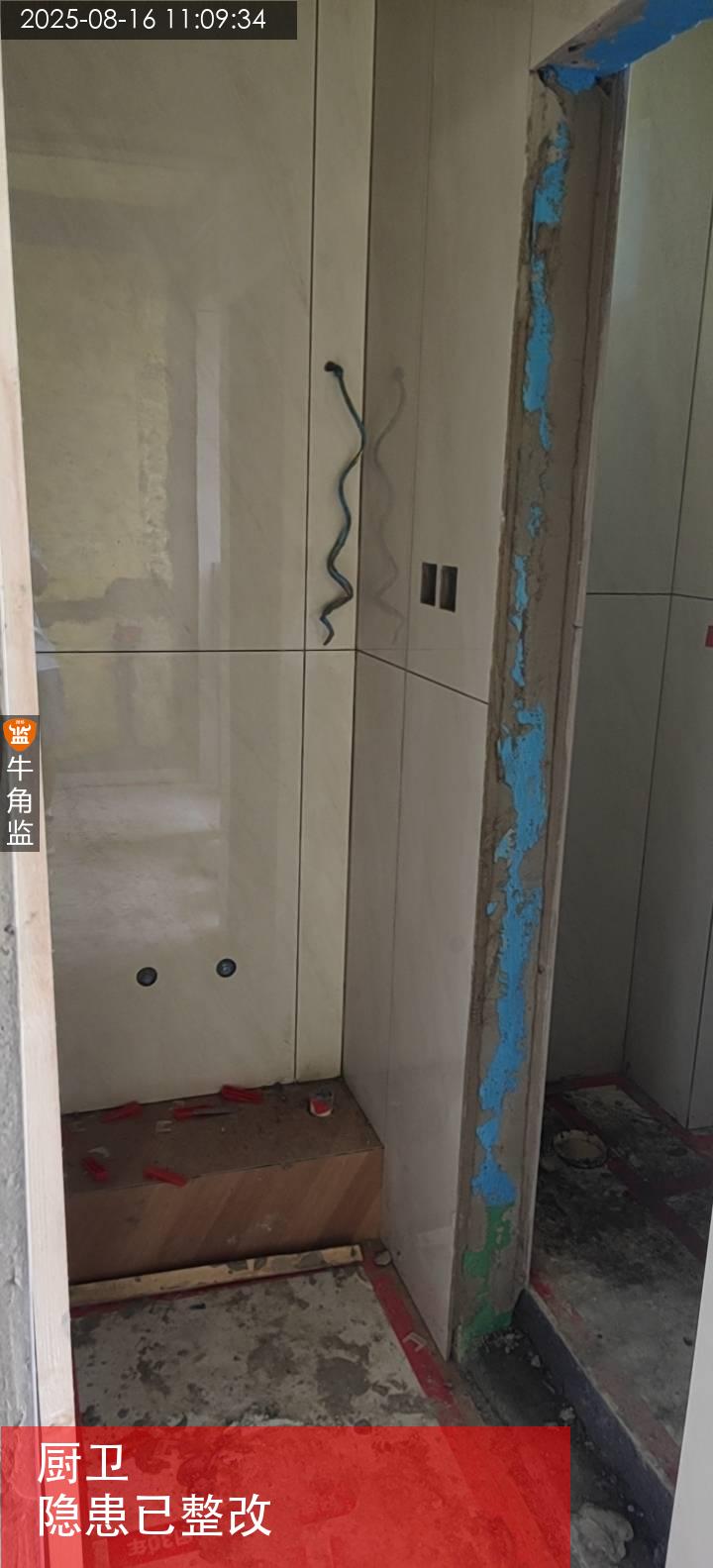

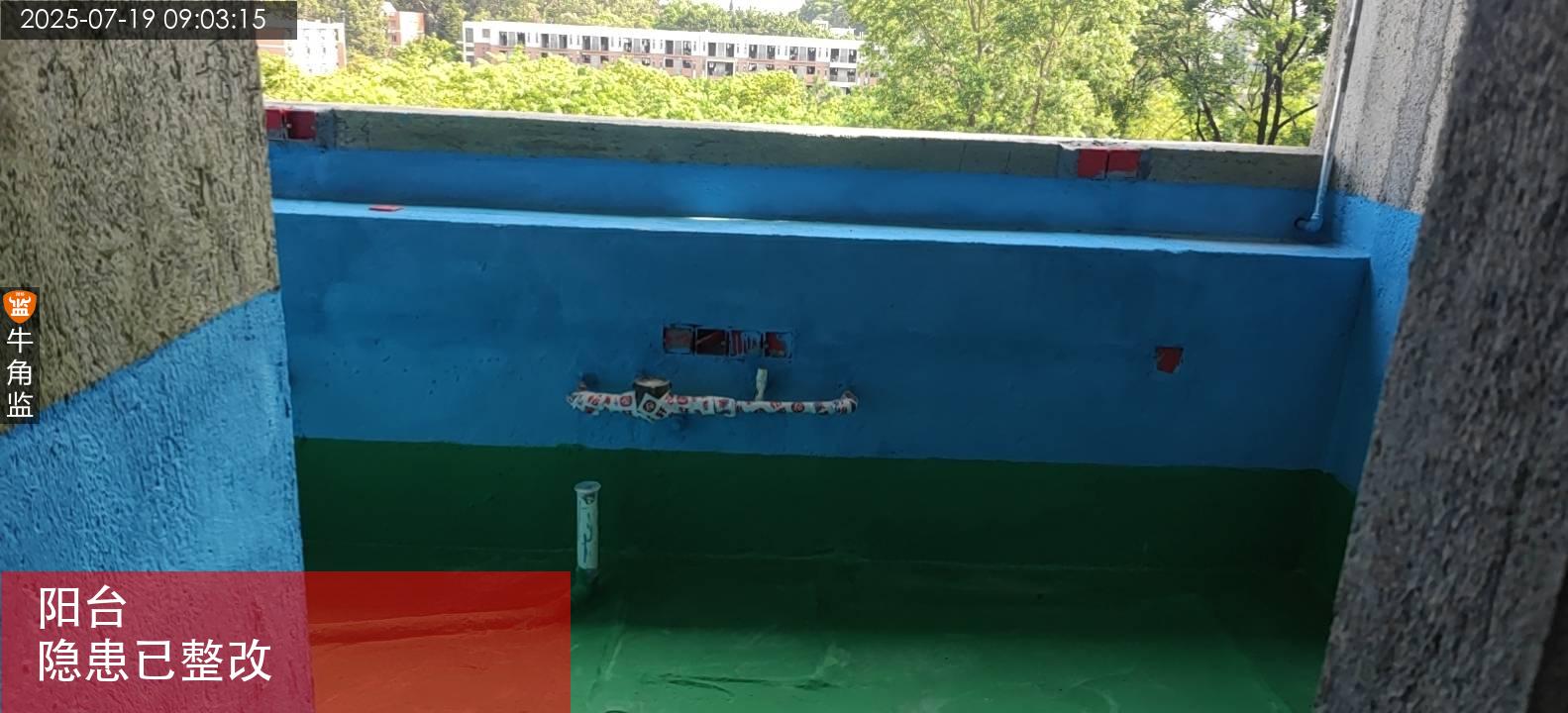

1、原批荡面凹凸不平,建议水泥砂浆修补或后期用找平石膏找平;

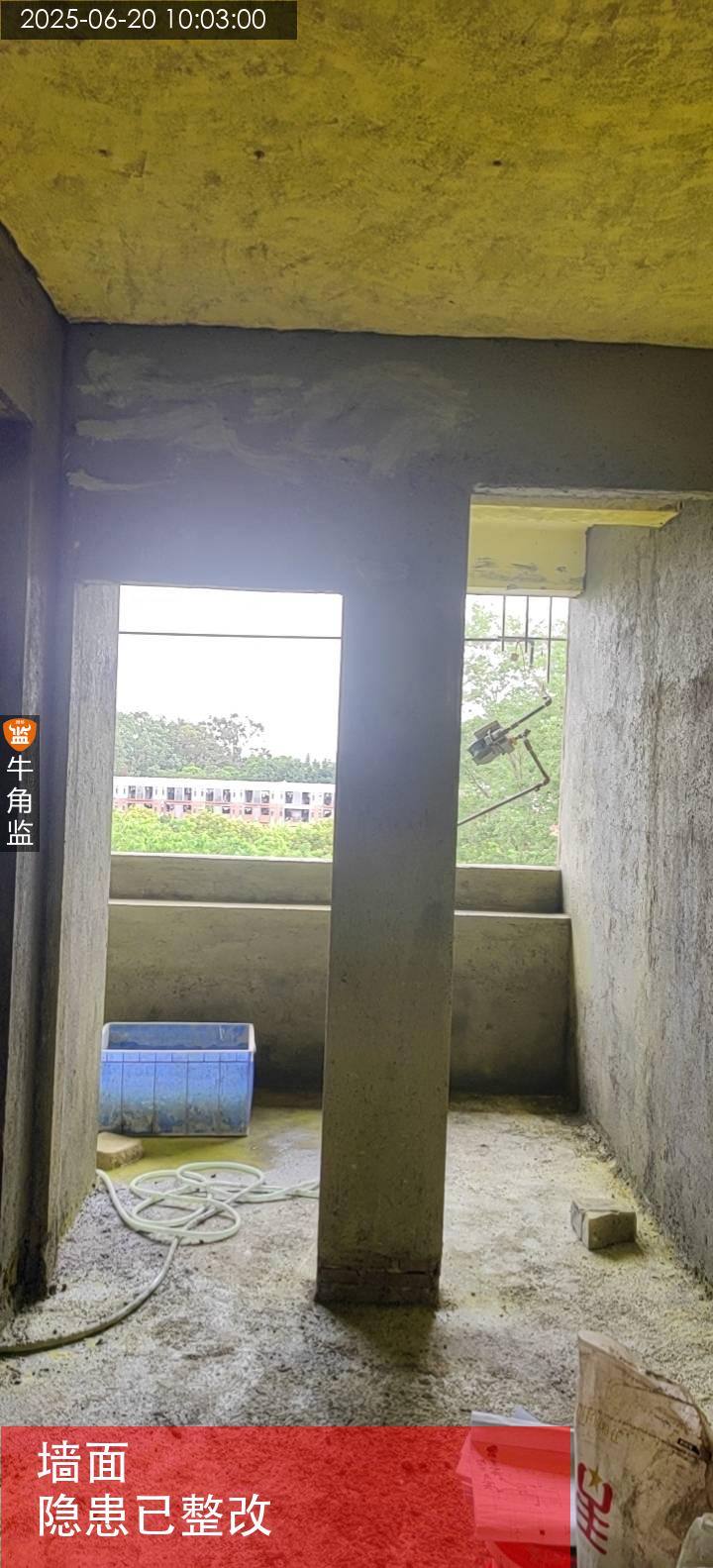

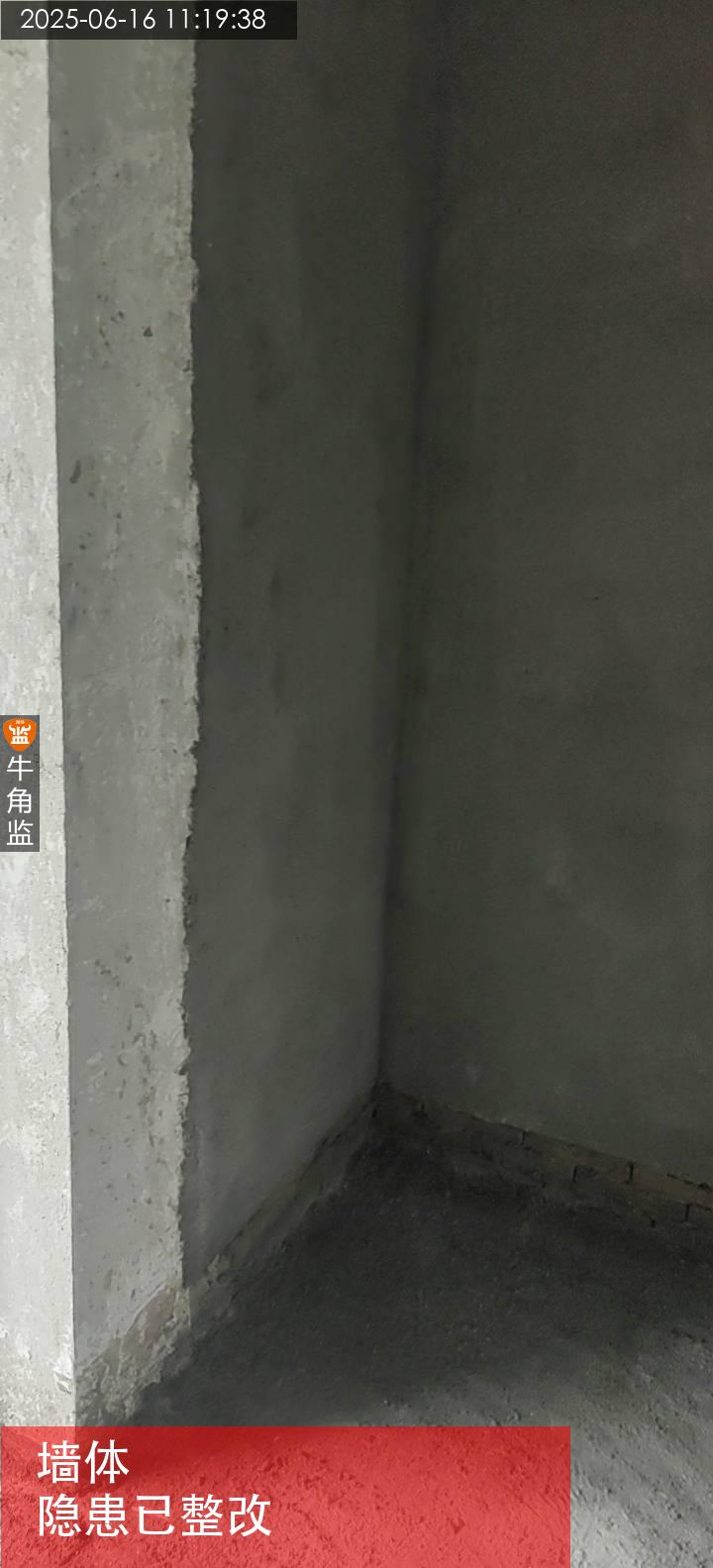

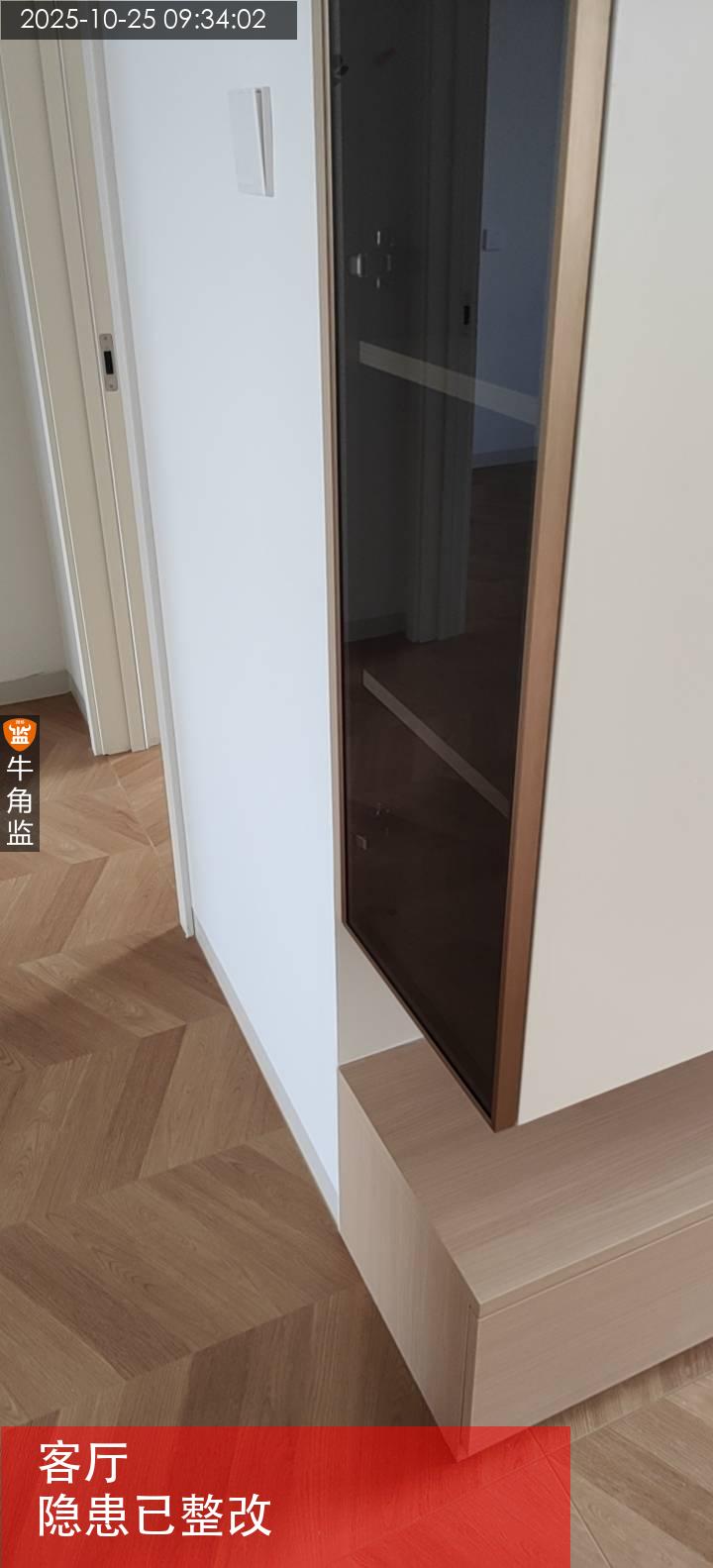

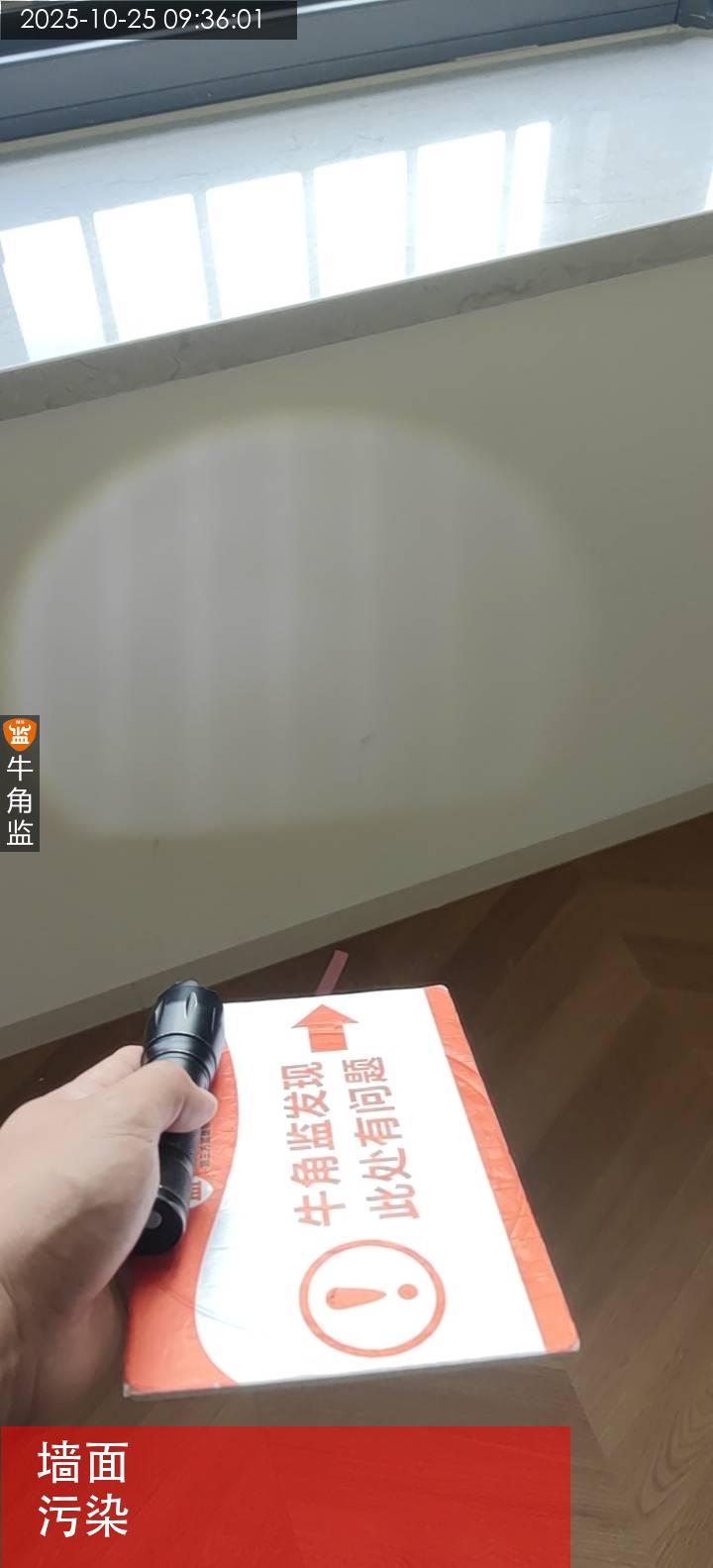

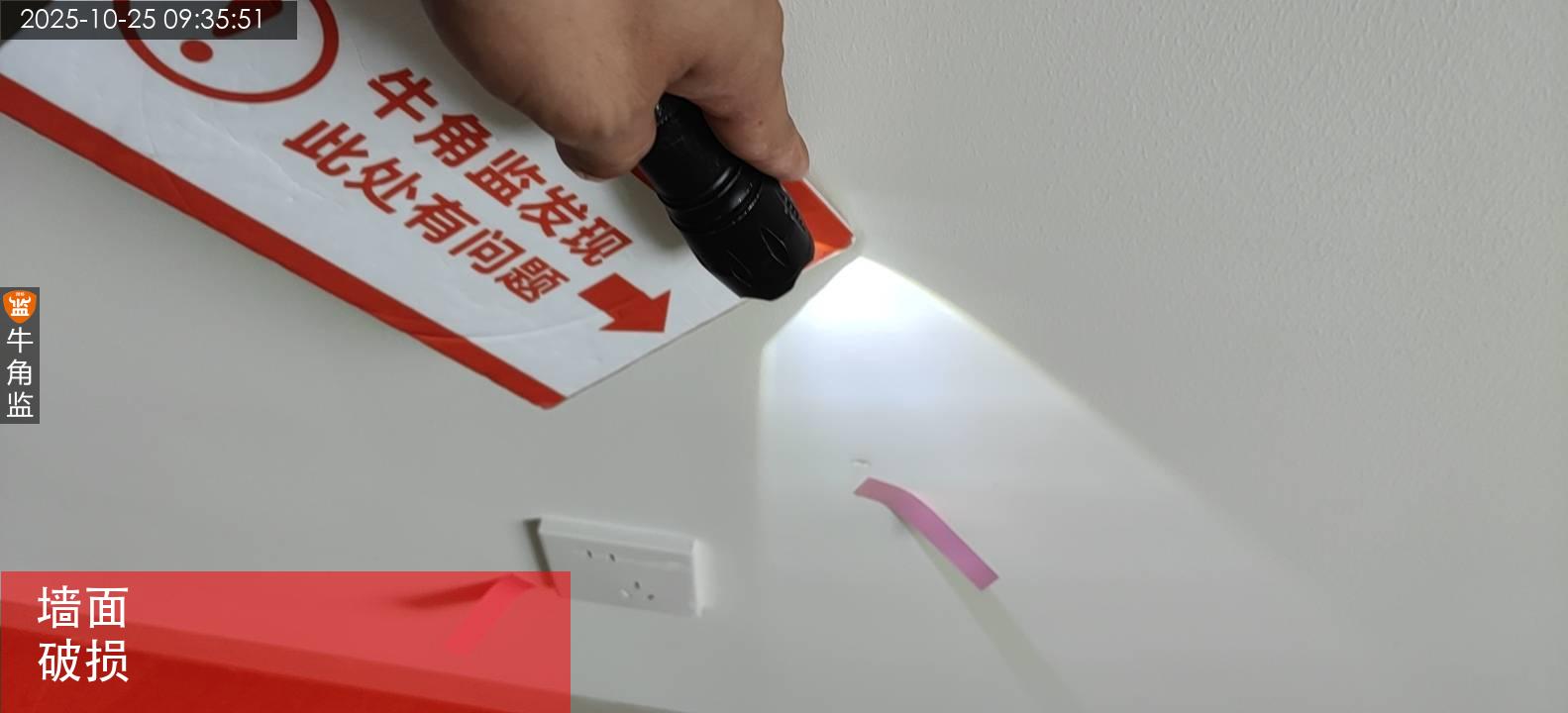

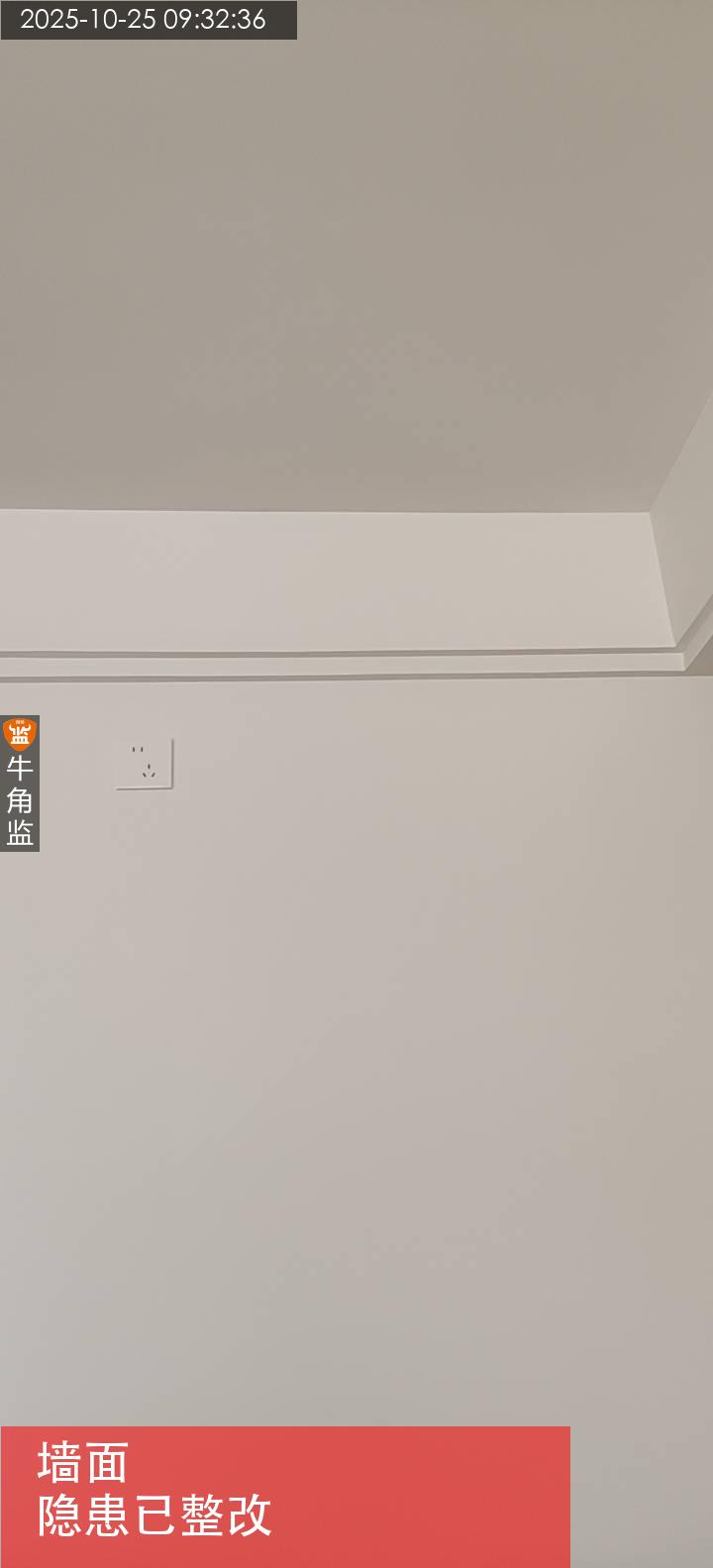

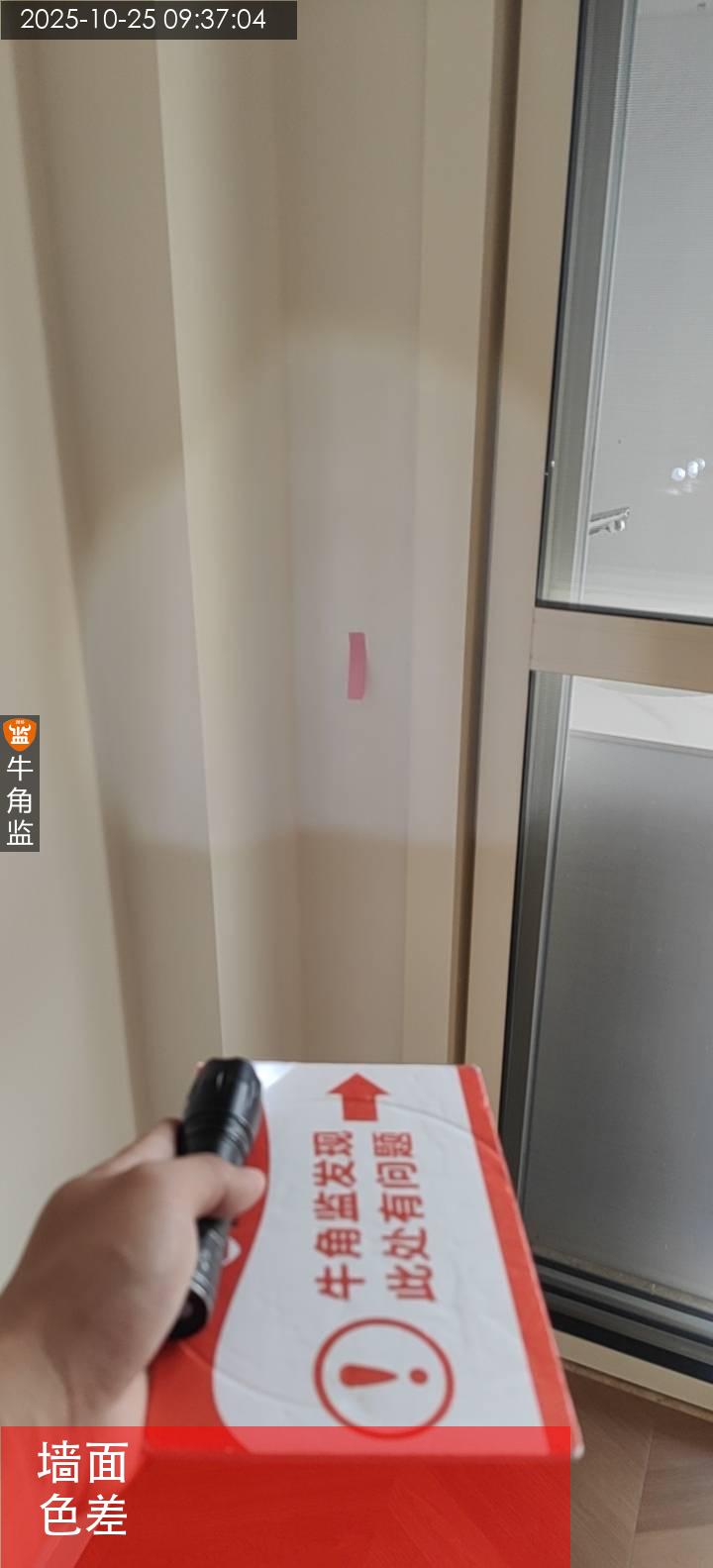

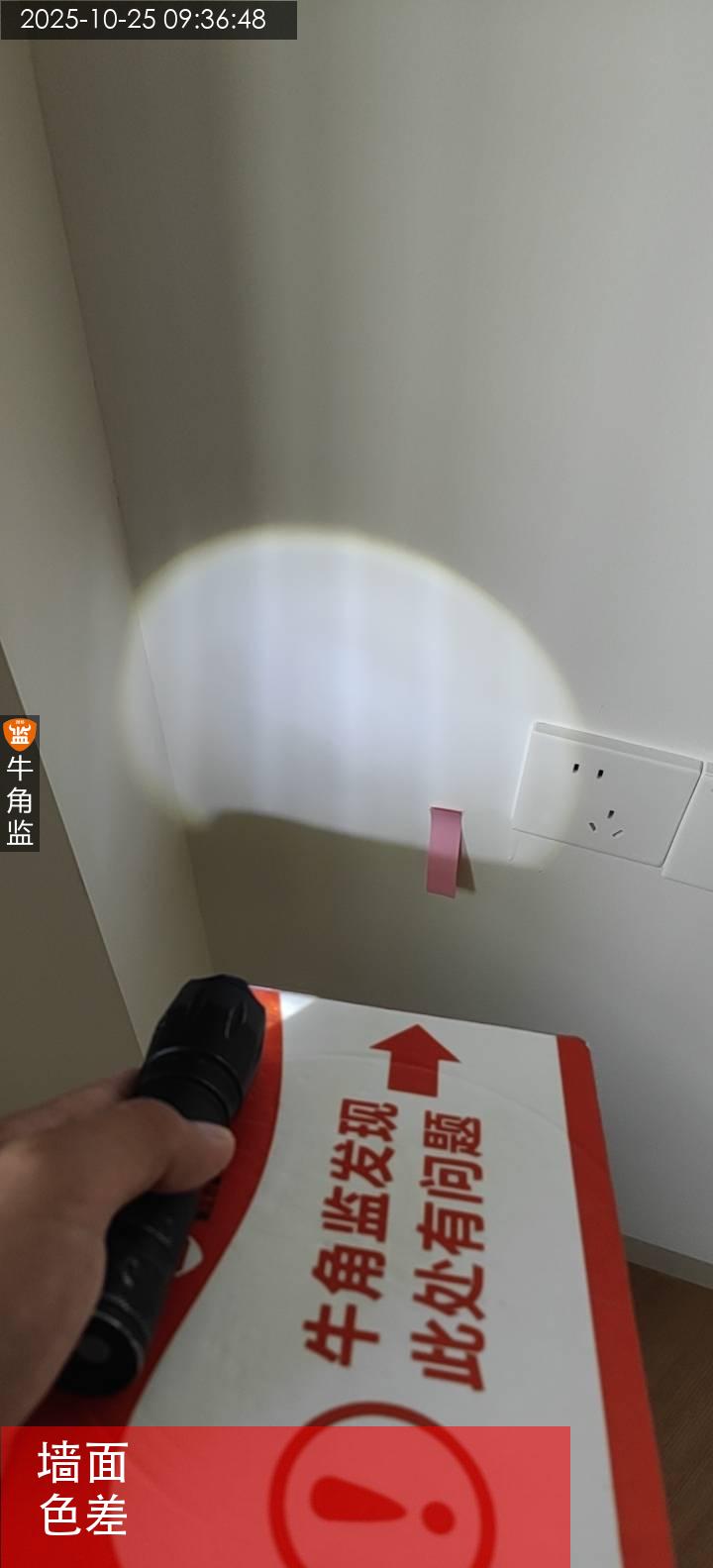

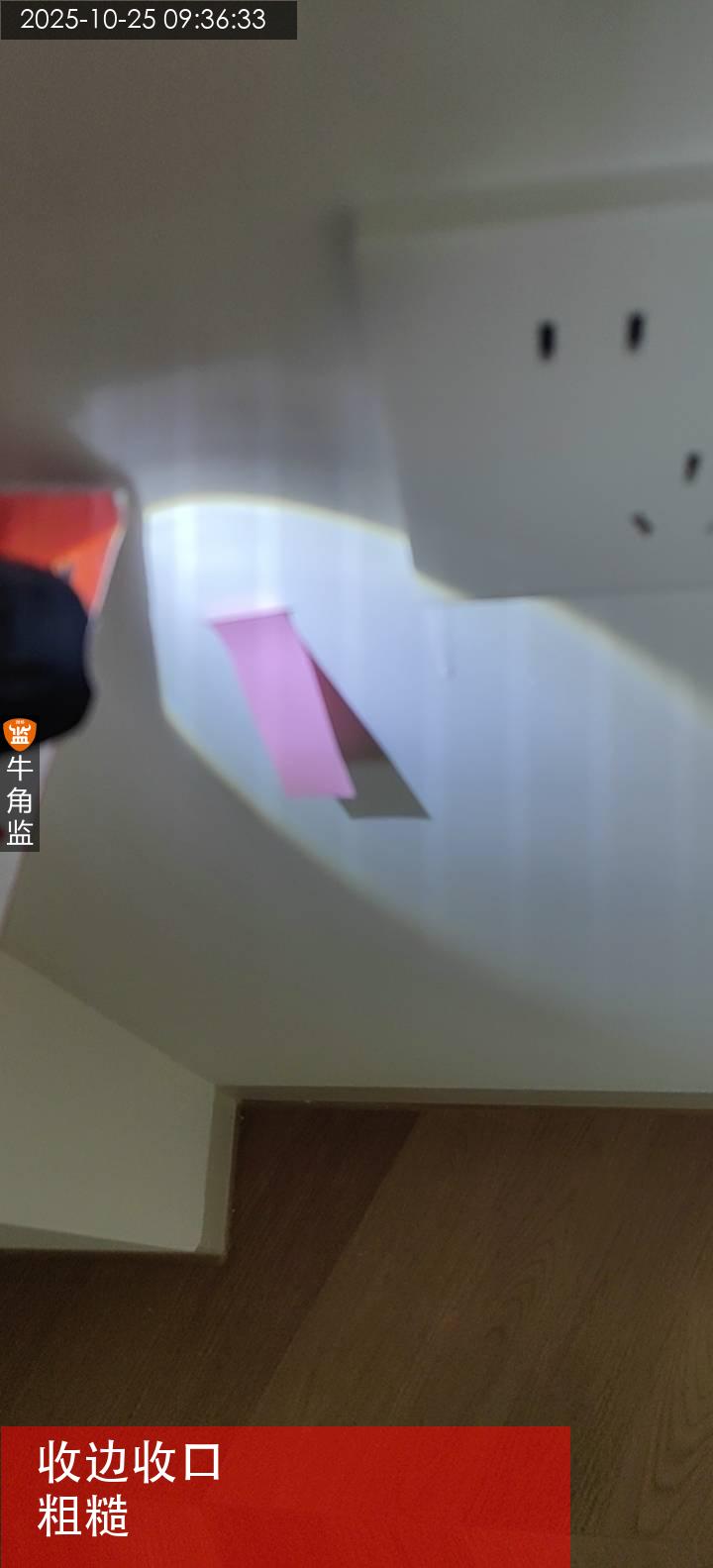

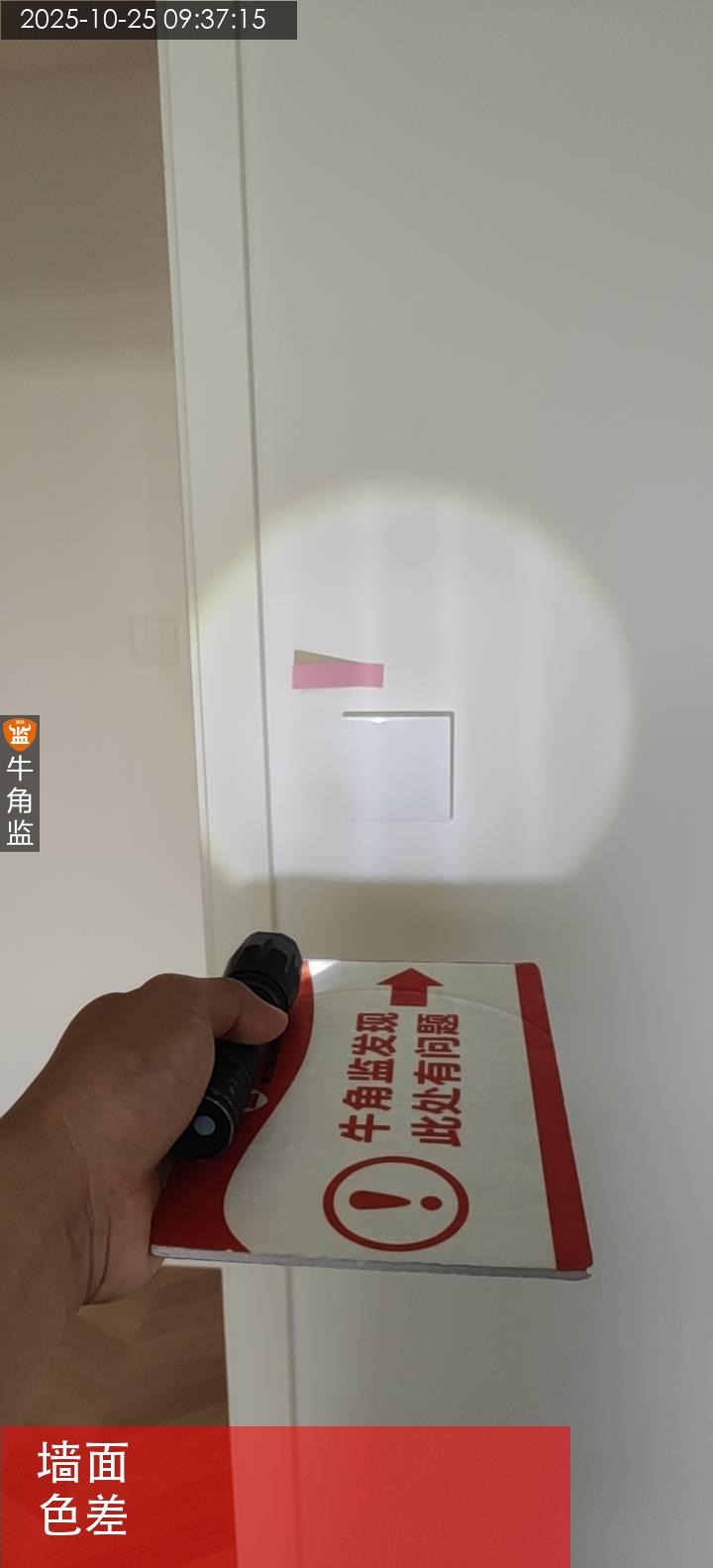

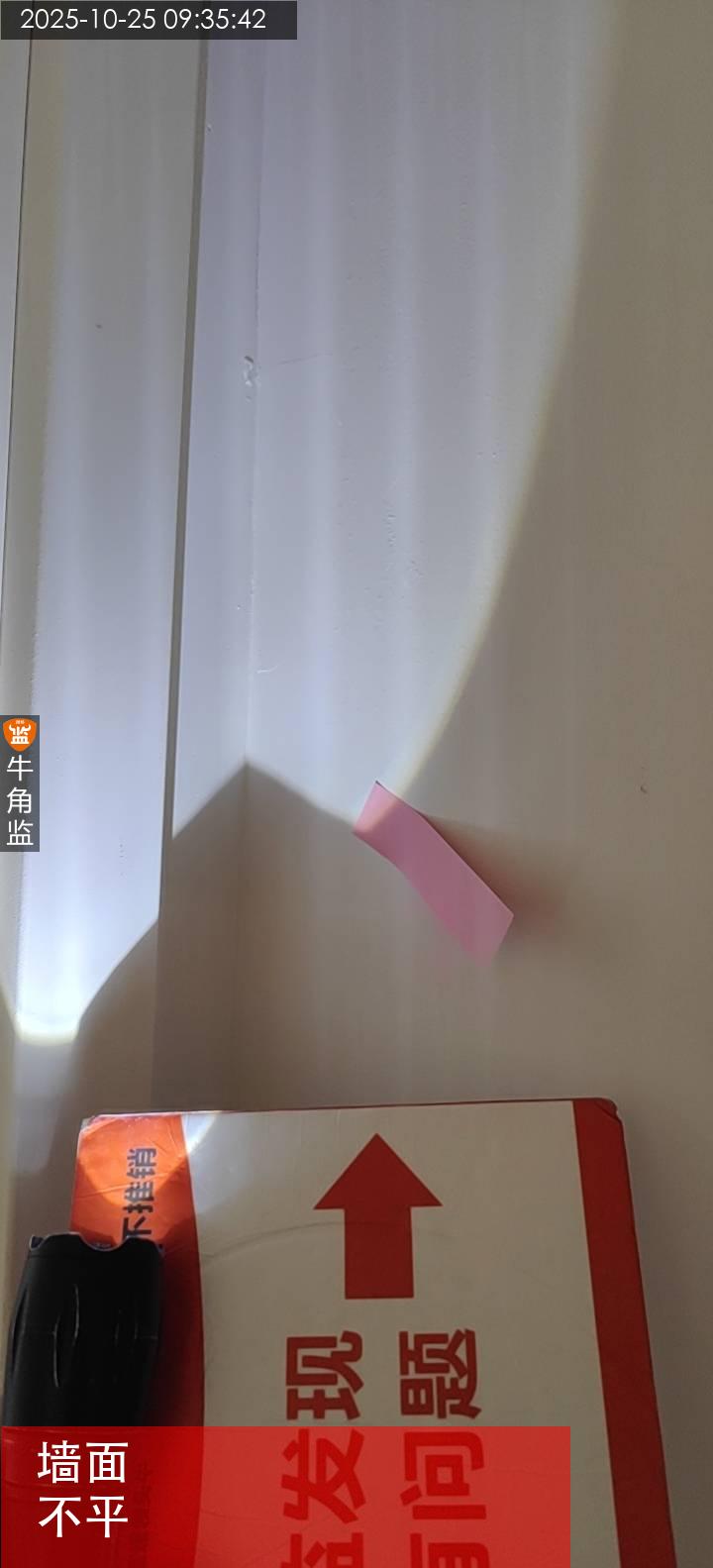

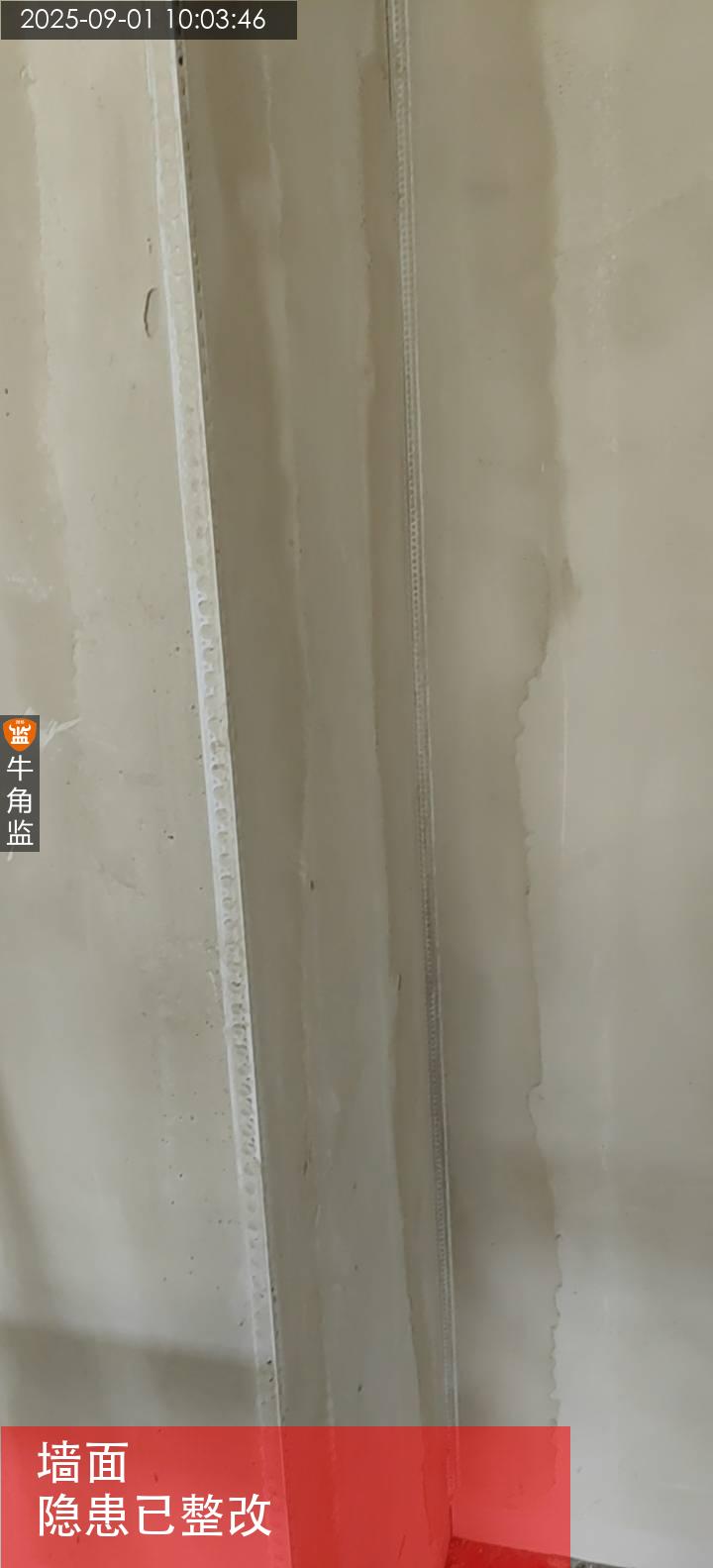

2、客厅墙体垂直度误差大于5mm,建议打磨处理,垂直度误差不应小于3mm;

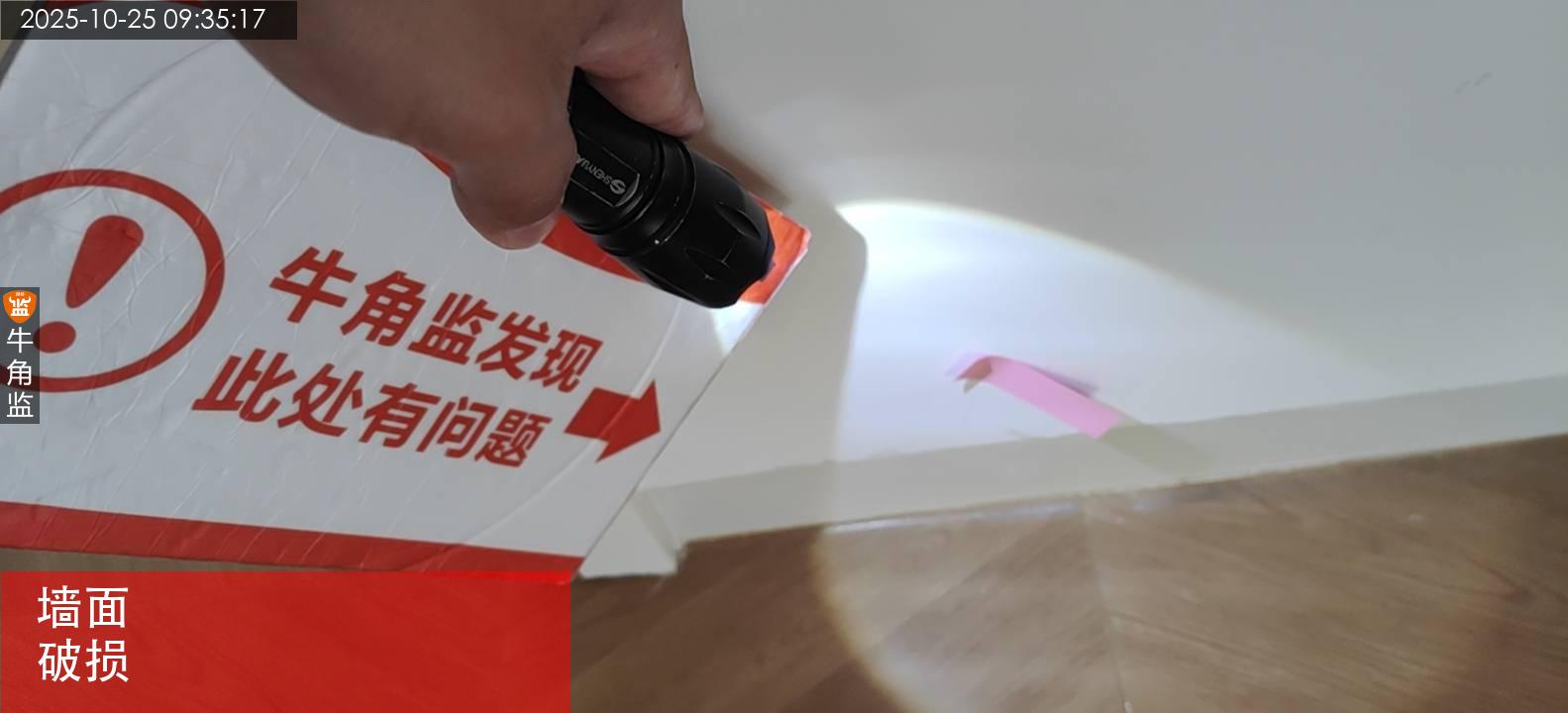

3、墙体灰缝出现透明缝,建议及时用水泥砂浆补缝,灰缝应饱满;

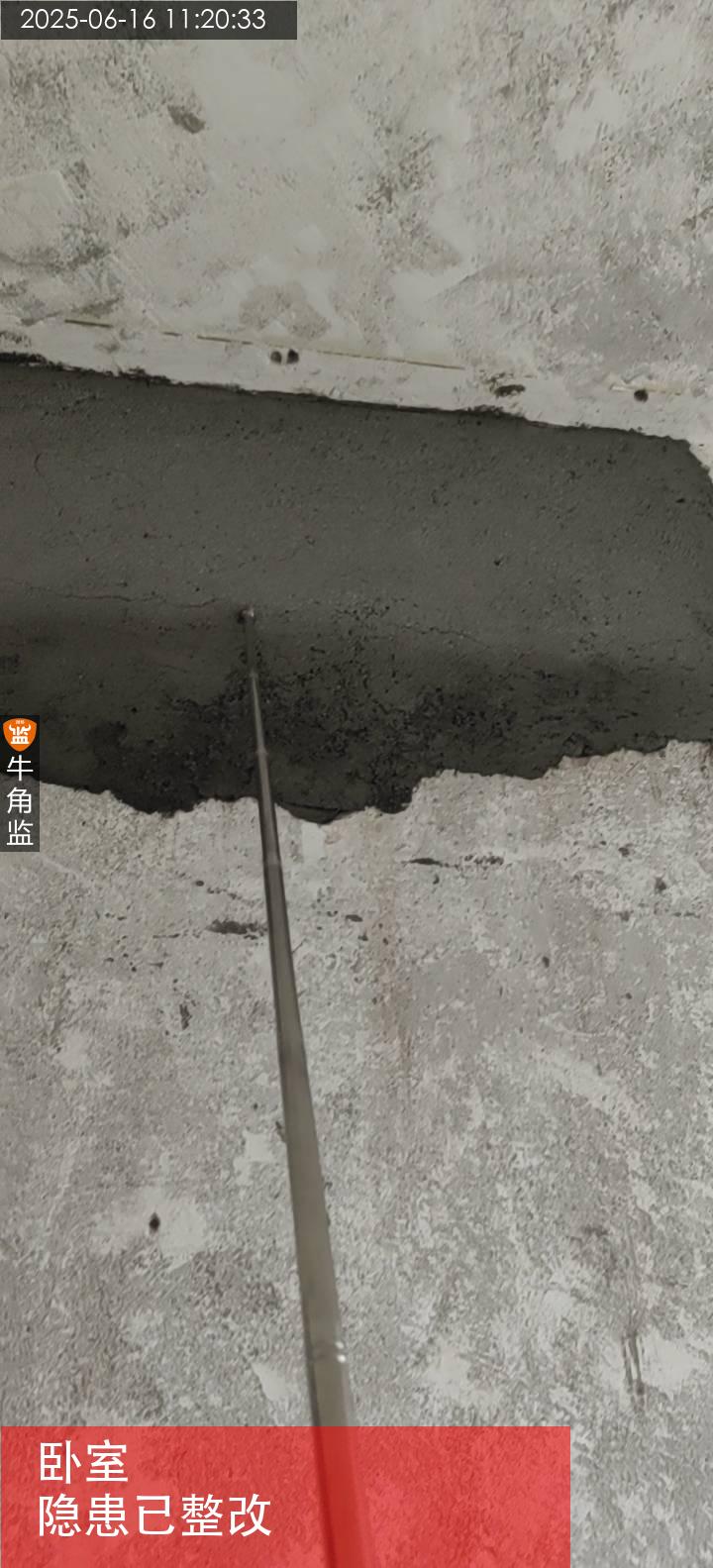

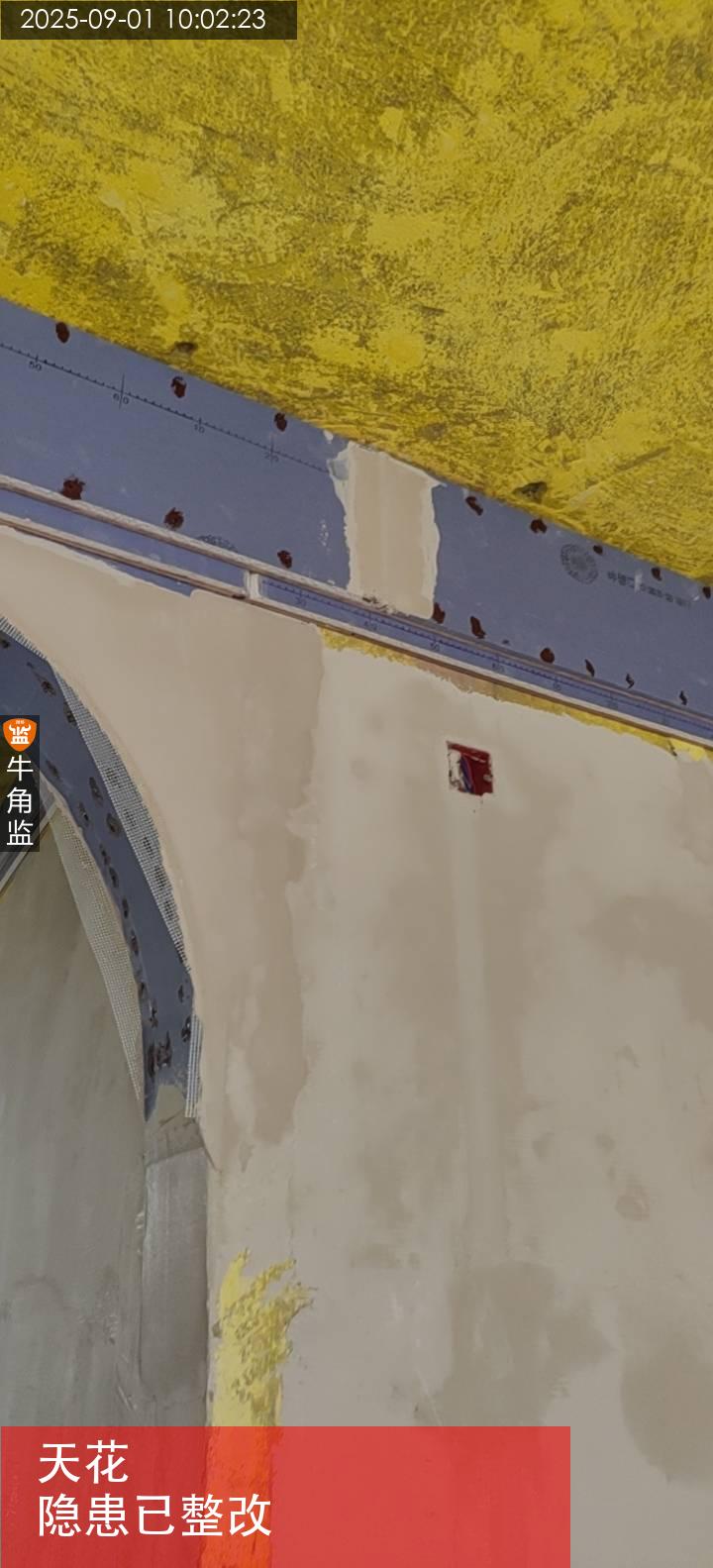

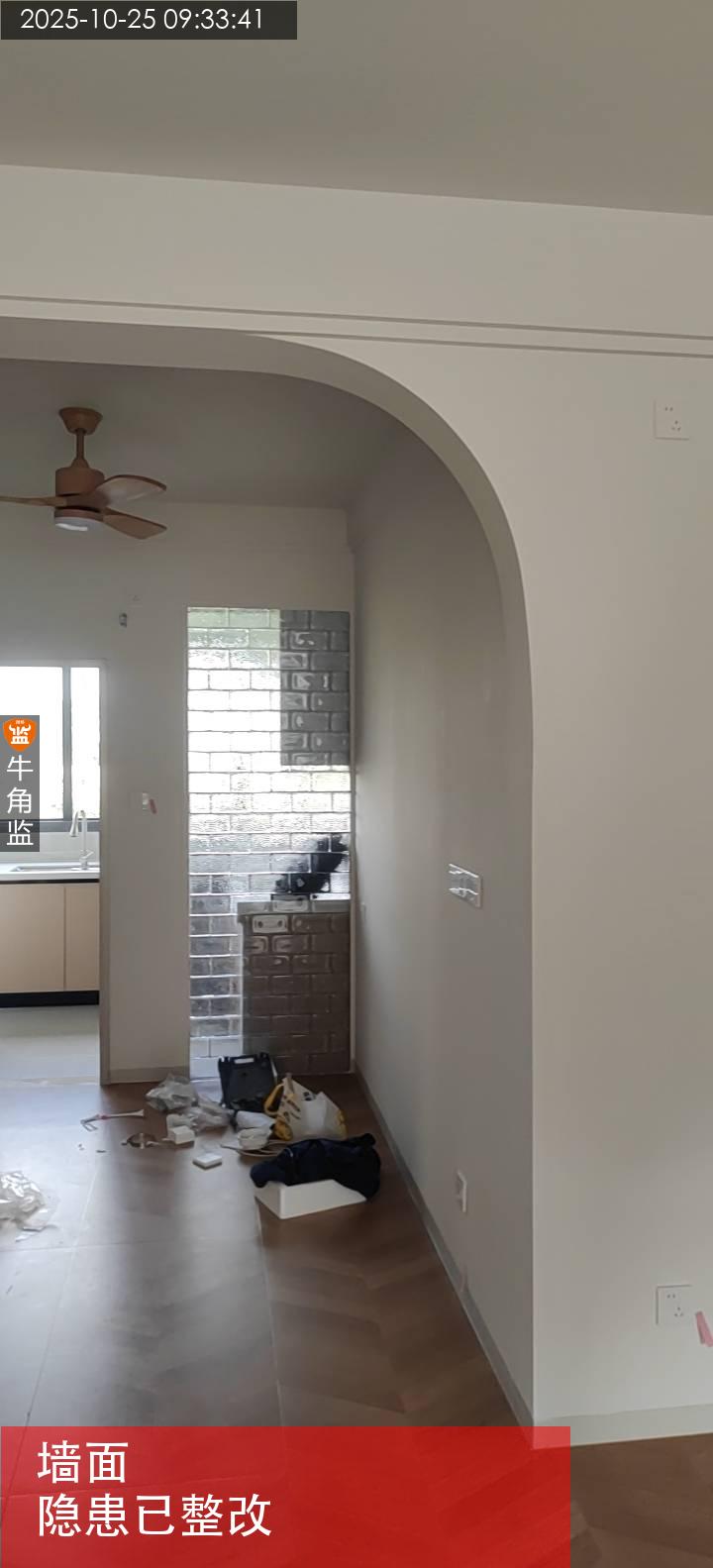

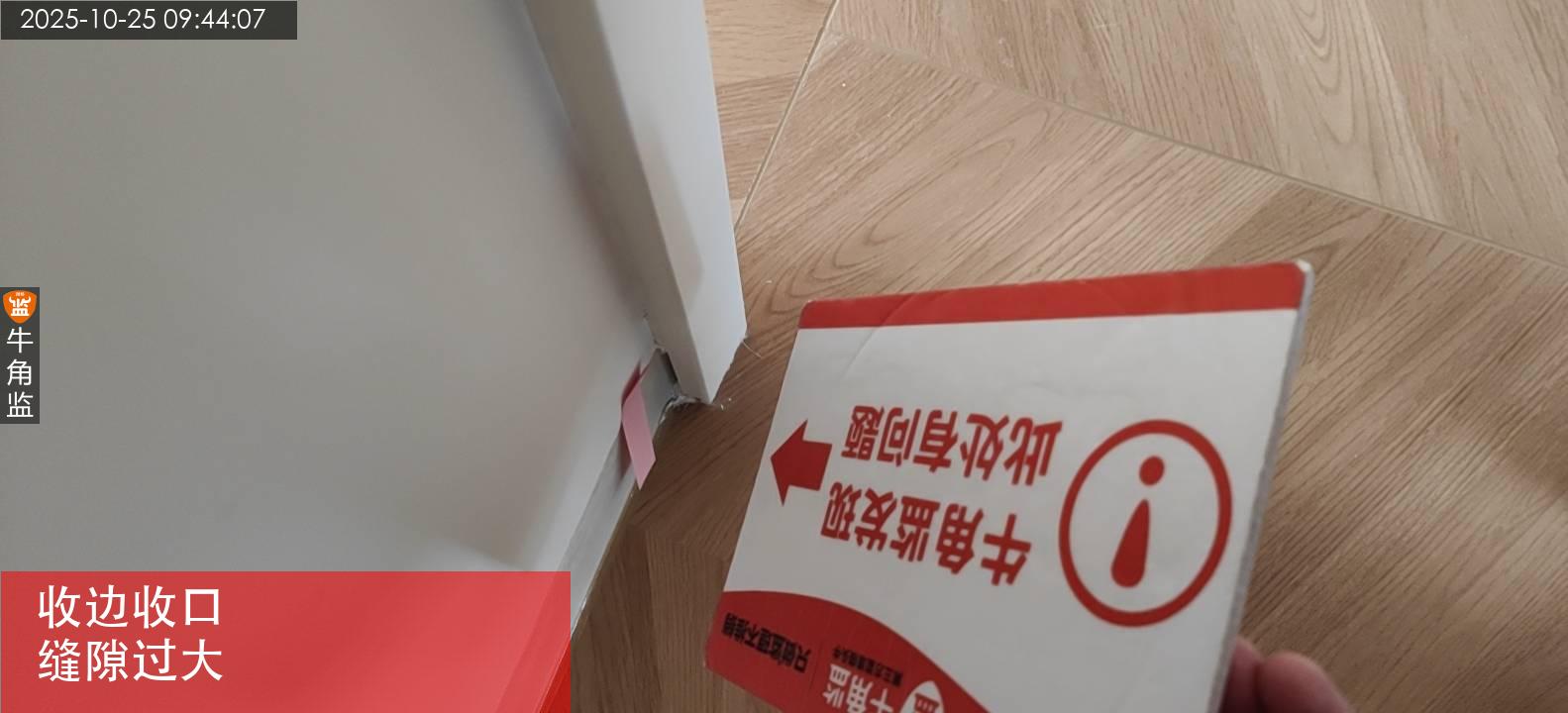

4、卧室墙面新批荡空鼓,建议切割拆除空鼓位置后重新修复;
后期施工建议:

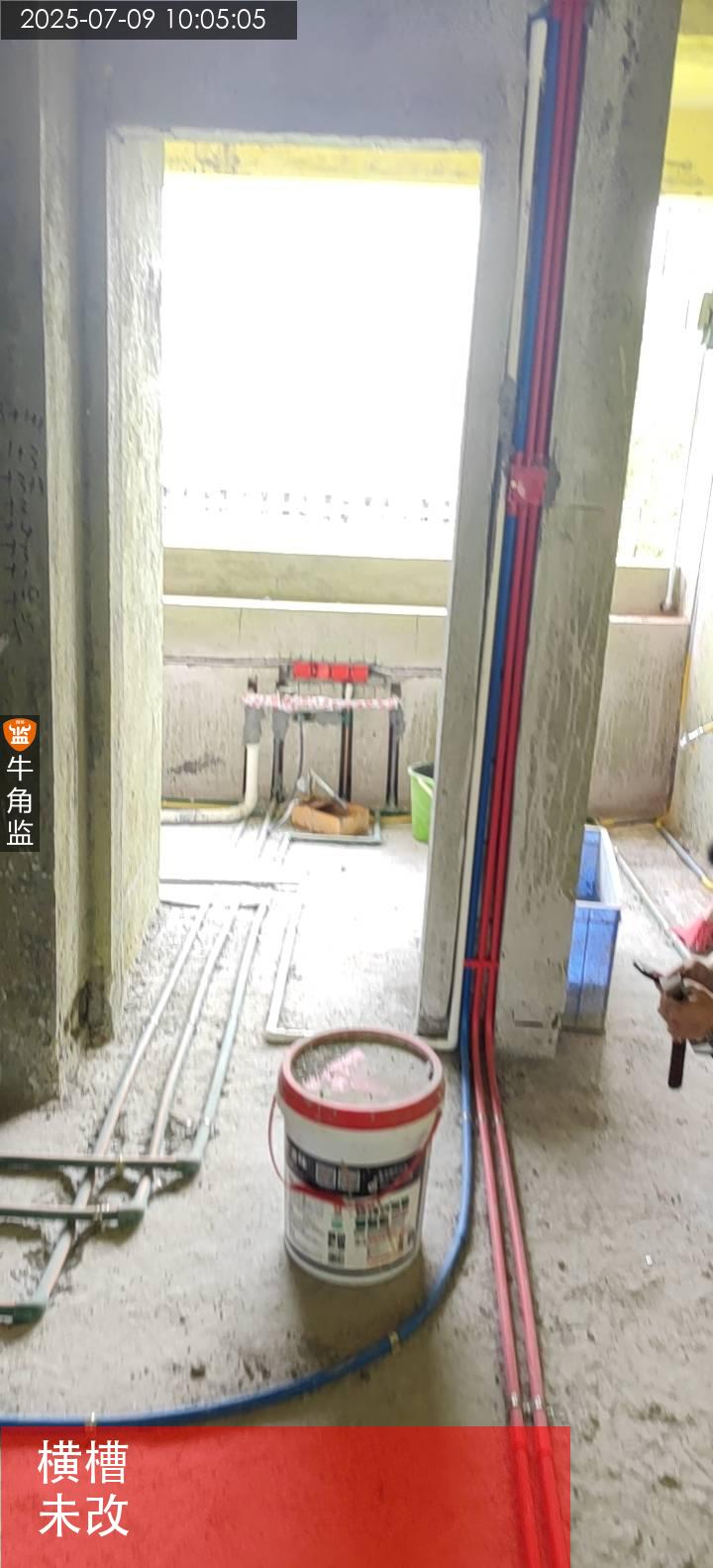

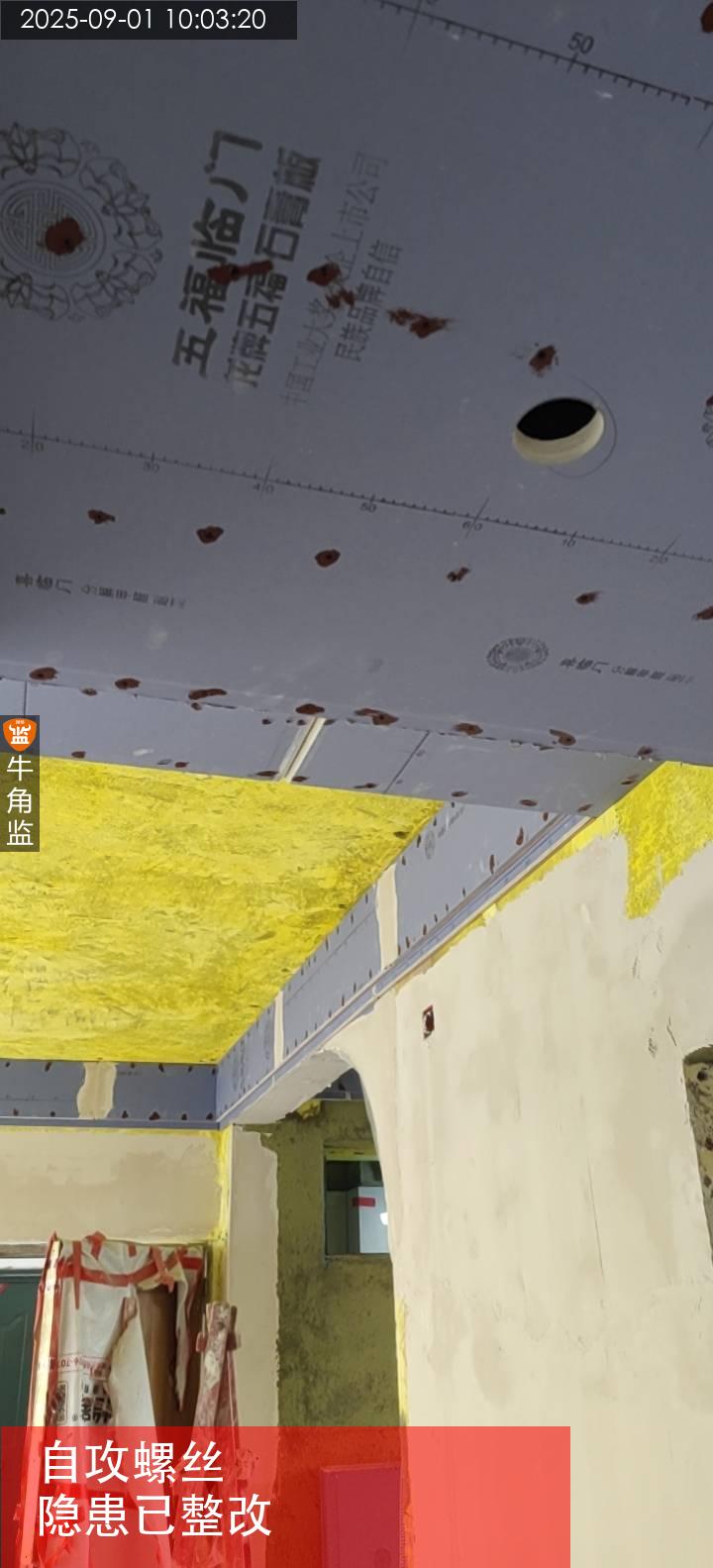

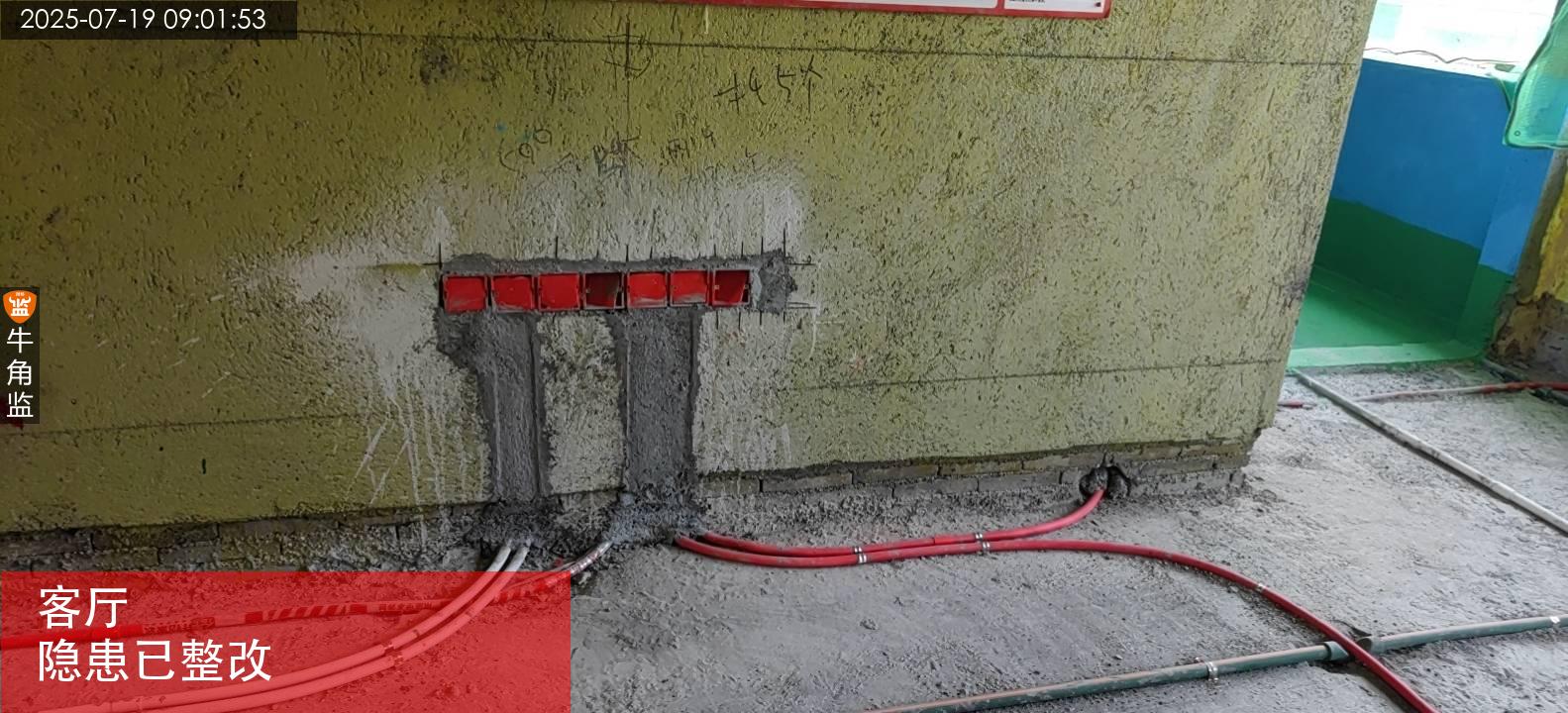

1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。
2、水电开槽建议先割后凿,减少周边墙面空鼓。
3、垂直灰缝要求100%满浆,水平灰缝要求80%以上满浆
4、砖块搭接要受力面超过3/2砖面,新旧墙交接处要拆掉旧墙批荡新旧墙砖块茬口连接,拐角处茬口连接,底下3层小砂砖打底
5、不论新旧墙批荡满挂钢丝网,为墙面找平进行基础准备
施工建议
砌墙批荡巡检:
1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。
2、水电开槽建议先割后凿,减少周边墙面空鼓。
3、垂直灰缝要求100%满浆,水平灰缝要求80%以上满浆
4、砖块搭接要受力面超过3/2砖面,新旧墙交接处要拆掉旧墙批荡新旧墙砖块茬口连接,拐角处茬口连接,底下3层小砂砖打底
5、不论新旧墙批荡满挂钢丝网,为墙面找平进行基础准备
