工地基础情况
现场施工情况:有人施工
业主是否在场:业主在现场
下次上门说明:泥工检查
监理师总结
本次防水验收的报告如下:

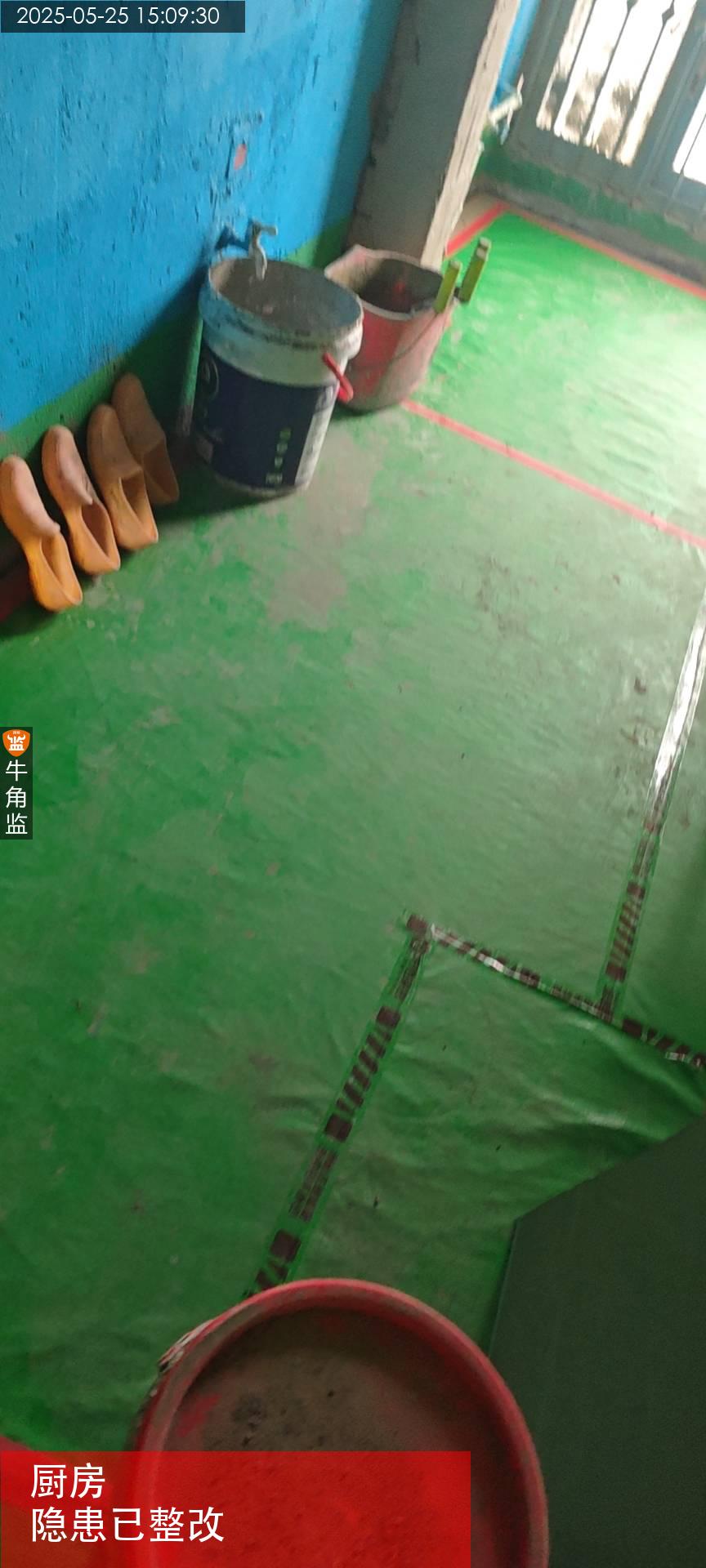

1、厨房涂刷防水高度不足贴砖高度!
整改建议:涂刷防水补刷至贴砖高度,厨卫建议不低于2.4米!

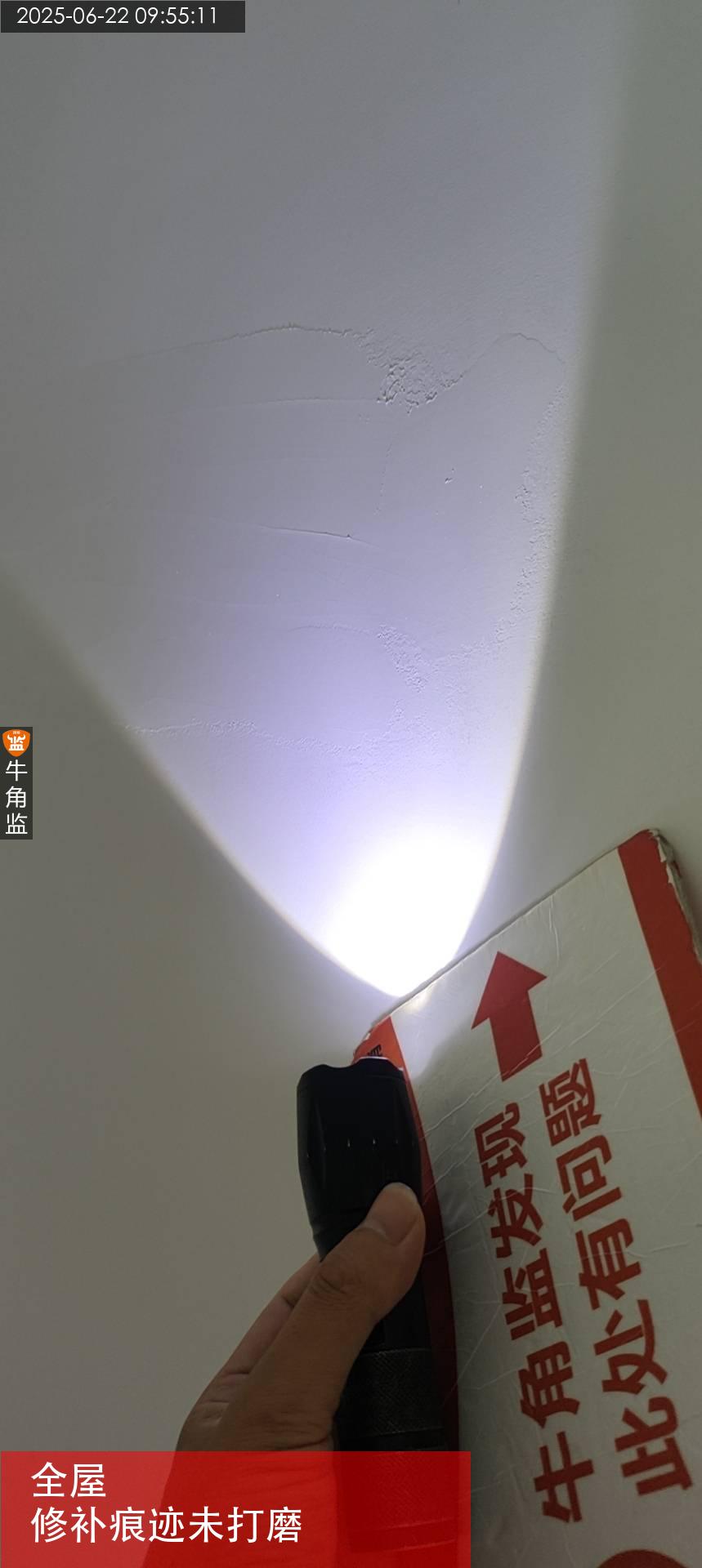

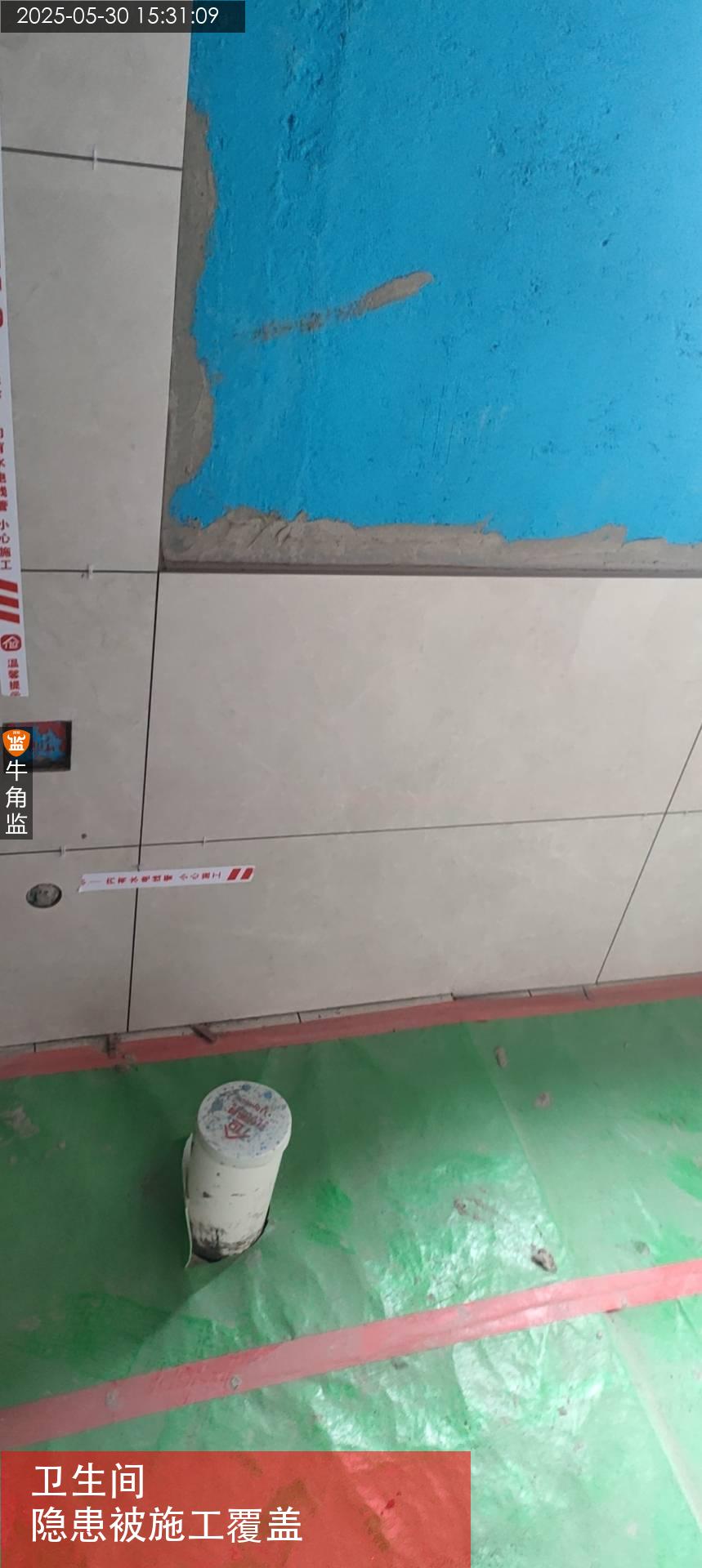

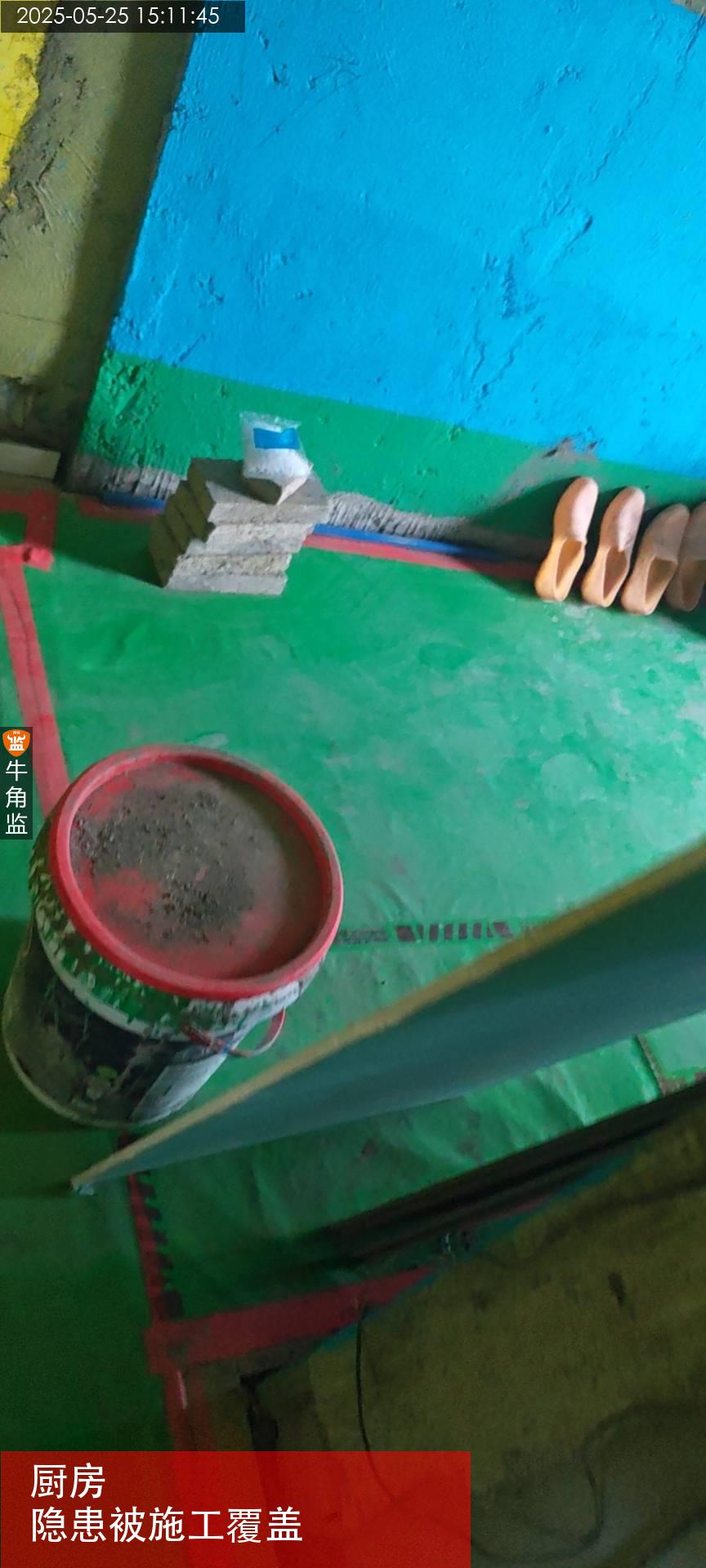

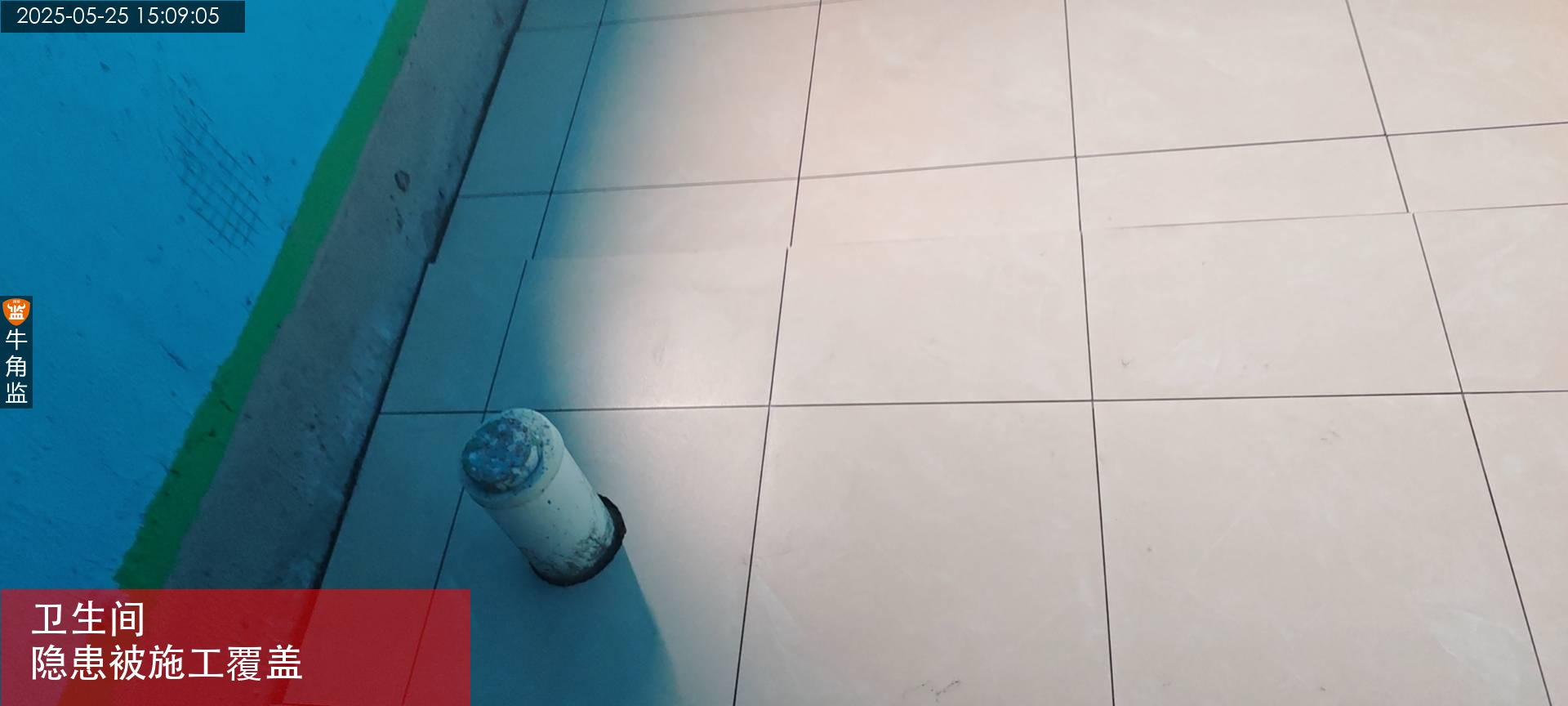

2、卫生间厨房墙面防水涂刷存在局部的沙眼问题!
整改建议:要求点补或重新涂刷防水涂料,不可存在沙眼、漏刷、透底等现象!

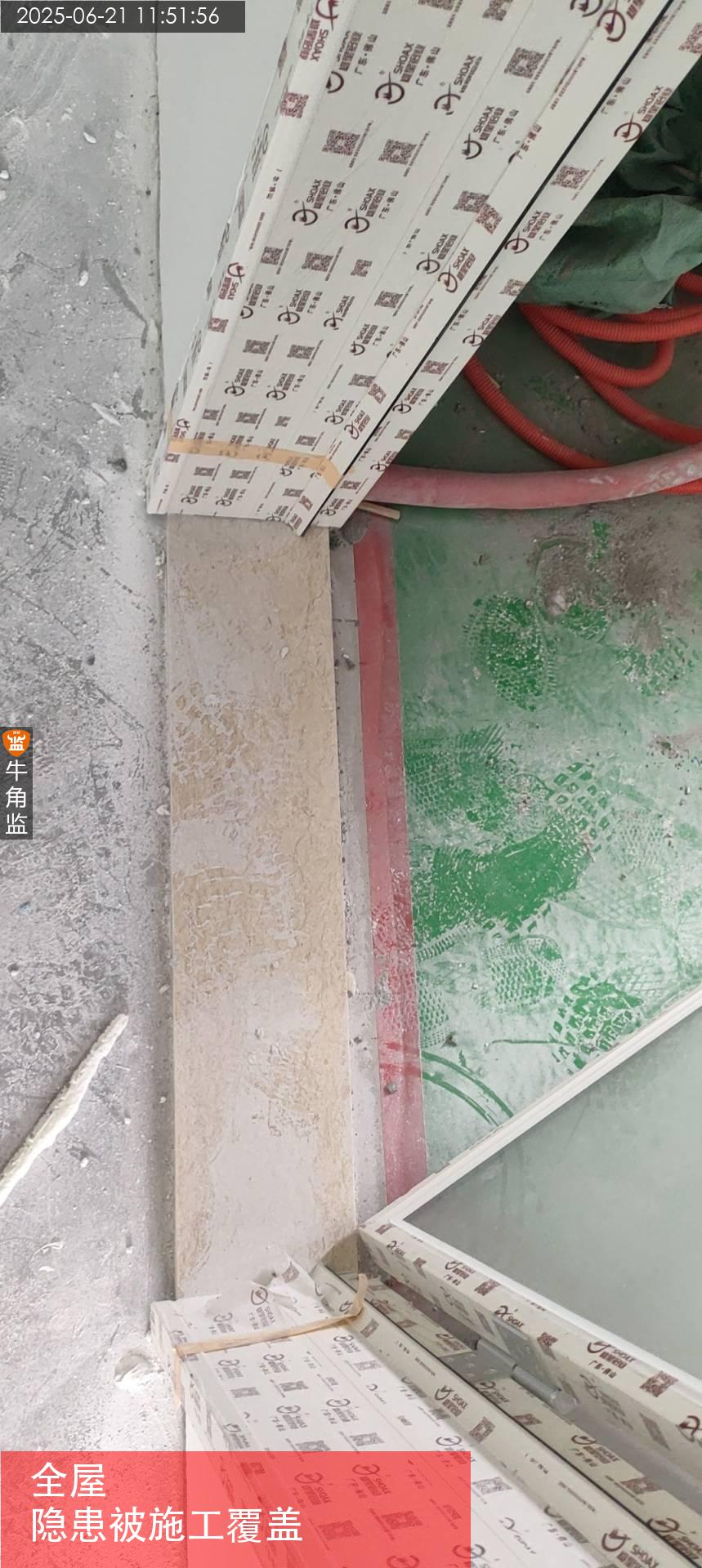

3、卫生间门槛石暂未进行安装!
整改建议:后期安装门槛石时需在其内侧侧边补刷堵漏王或防水处理!

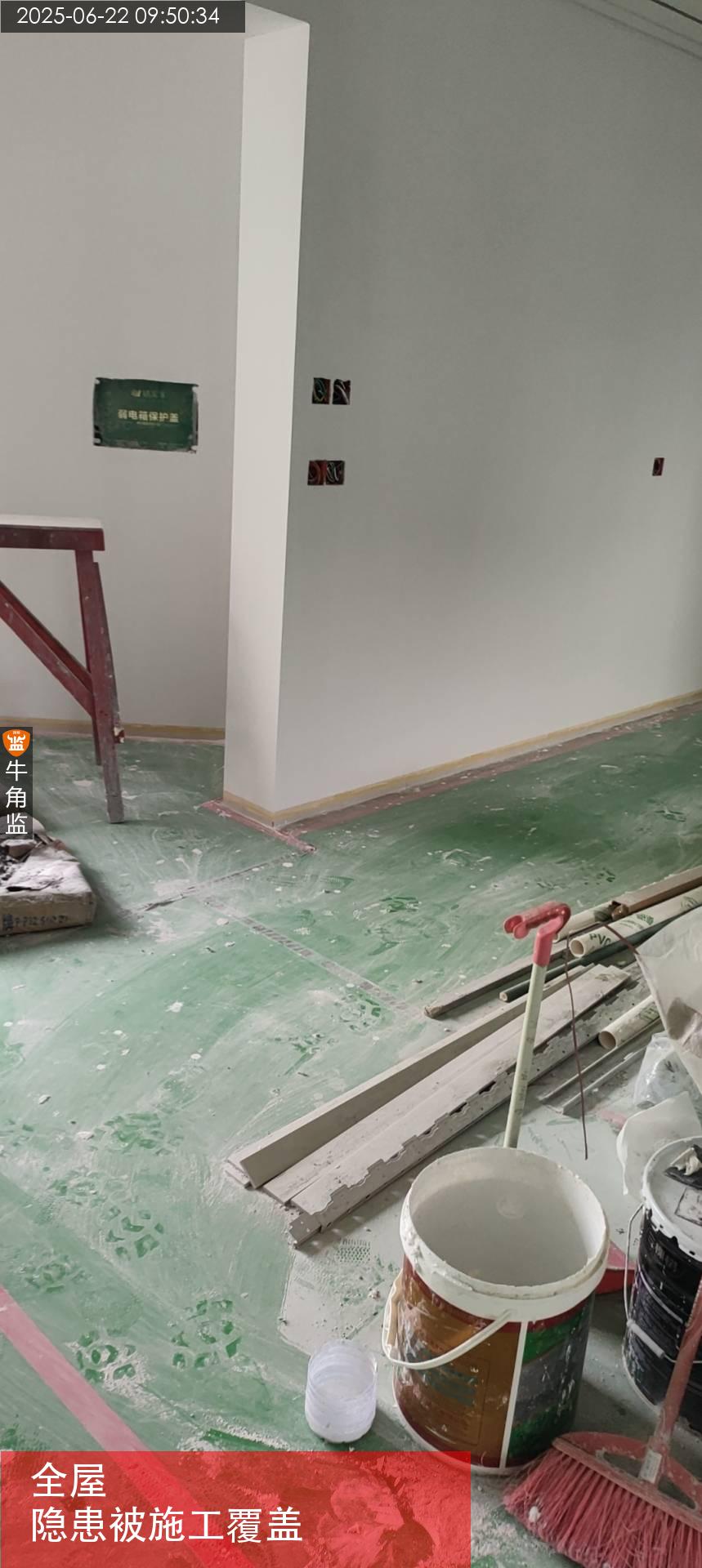

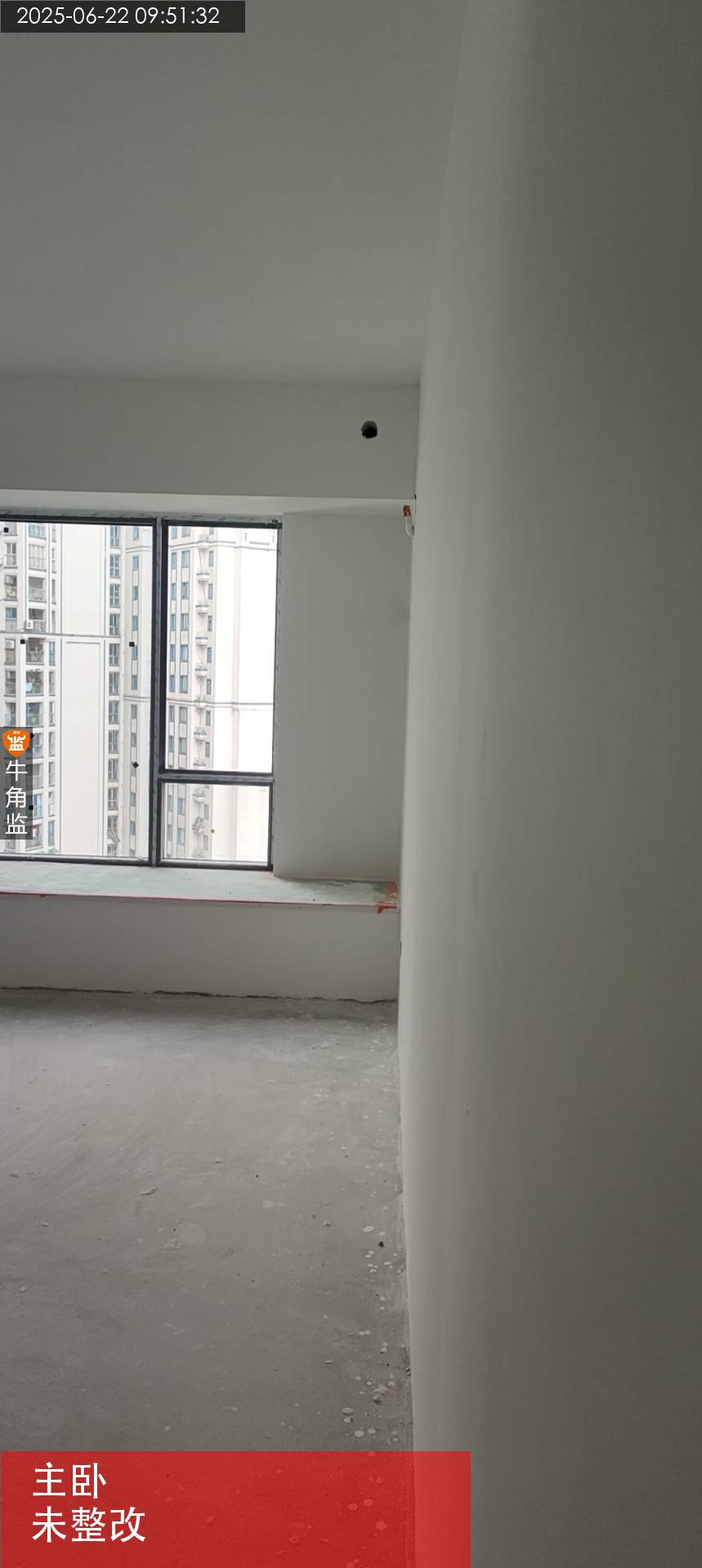

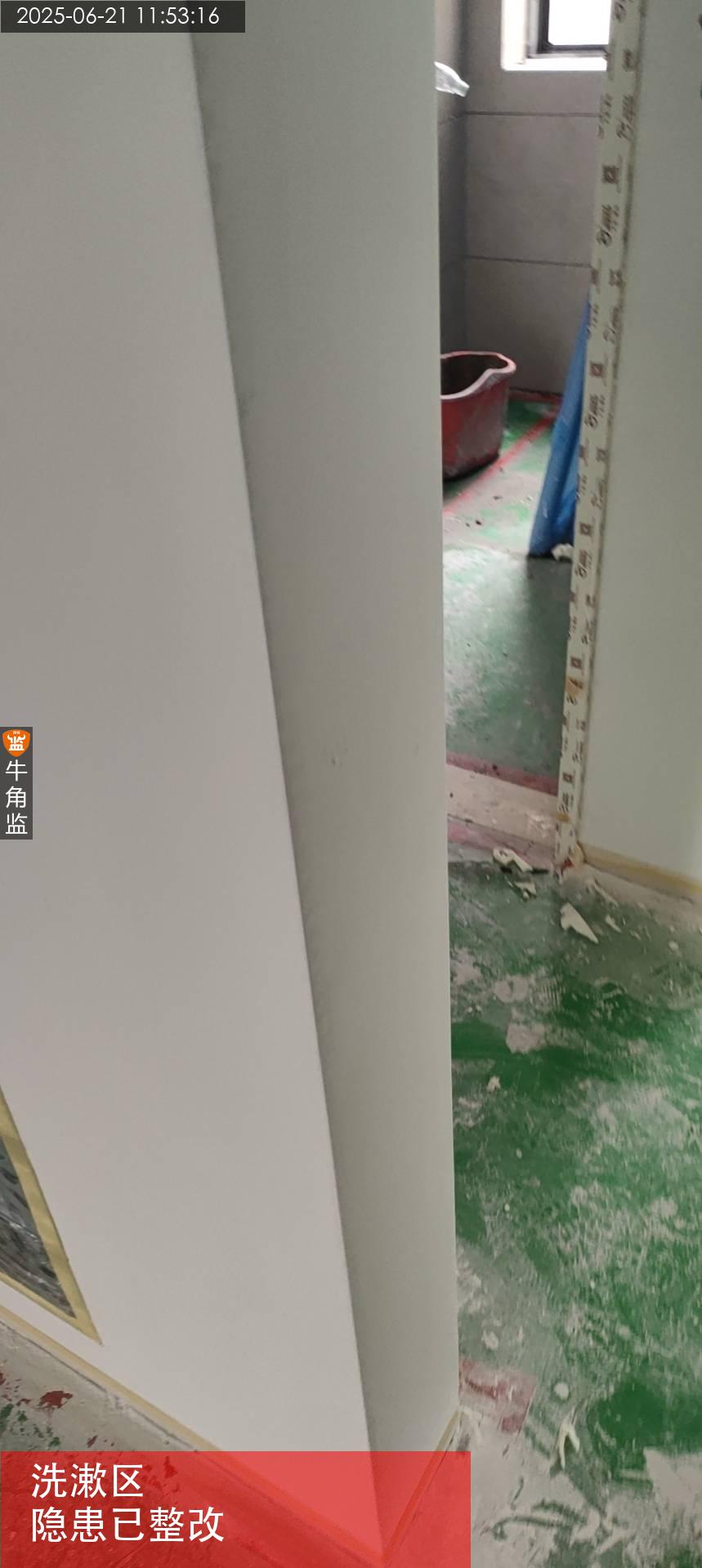

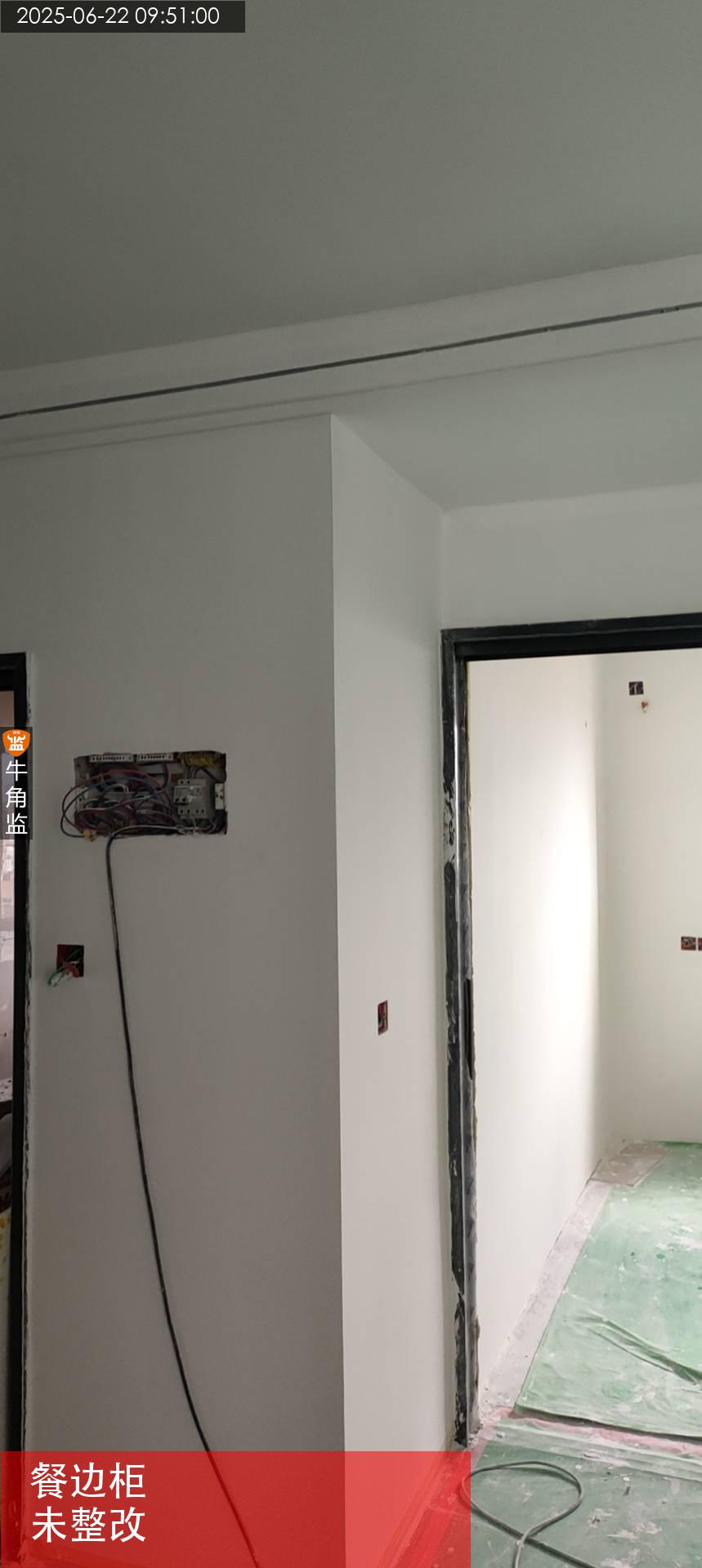

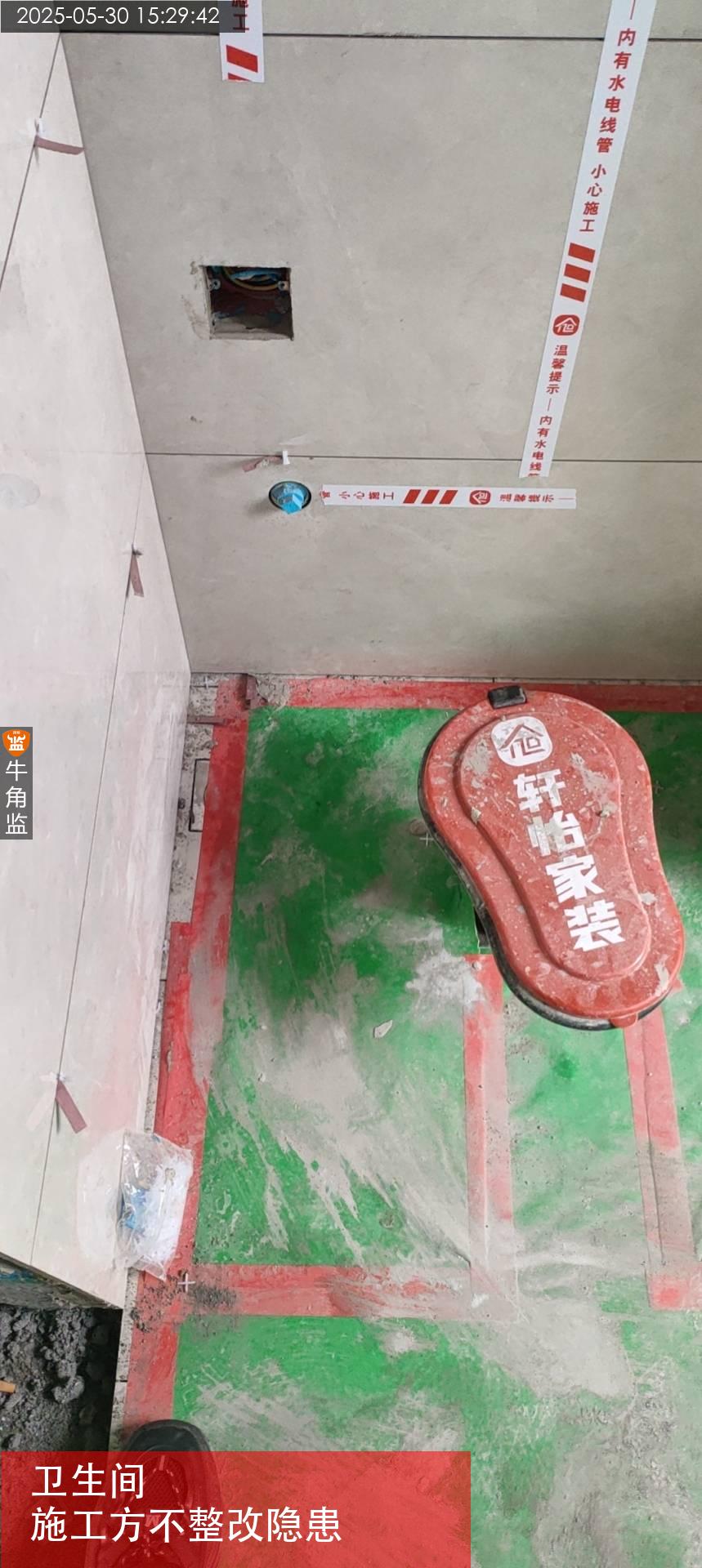

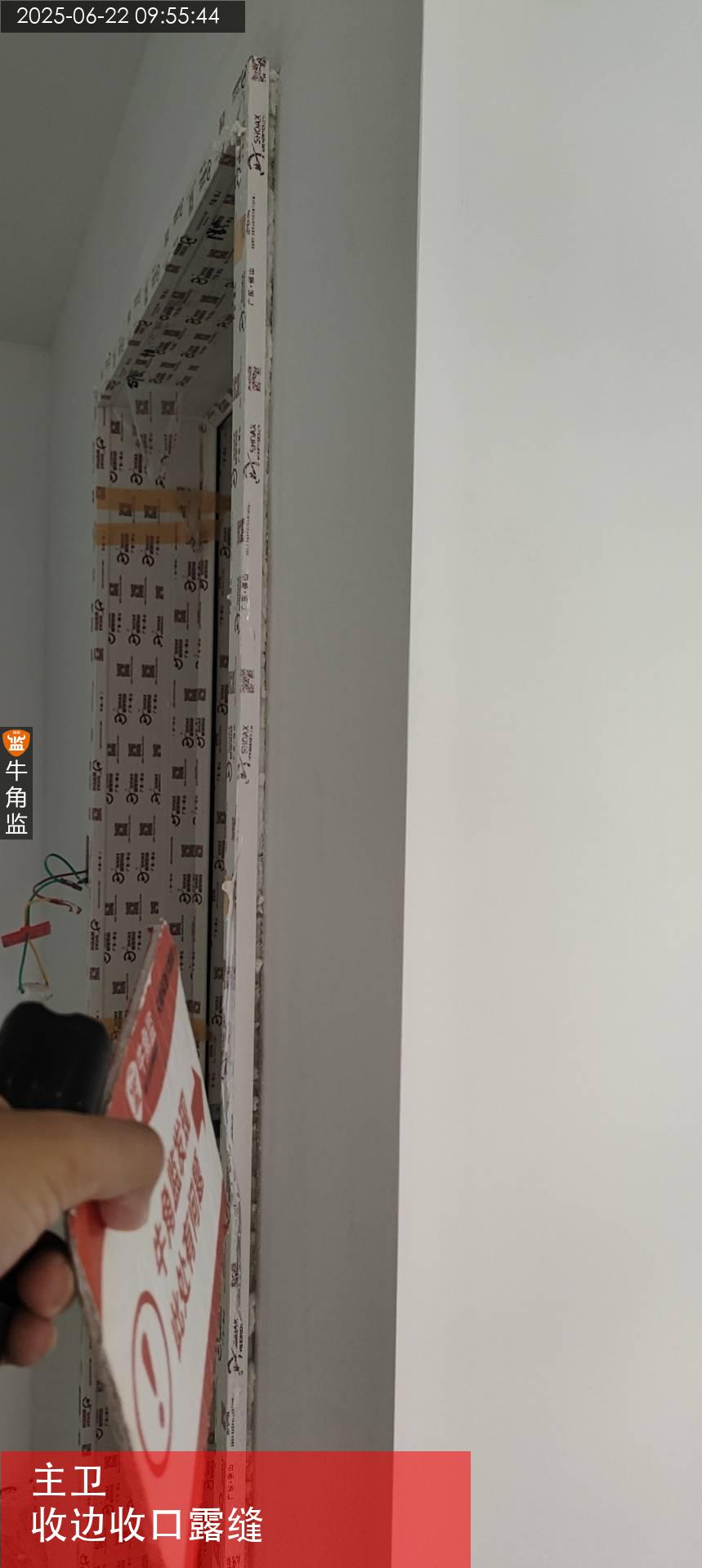

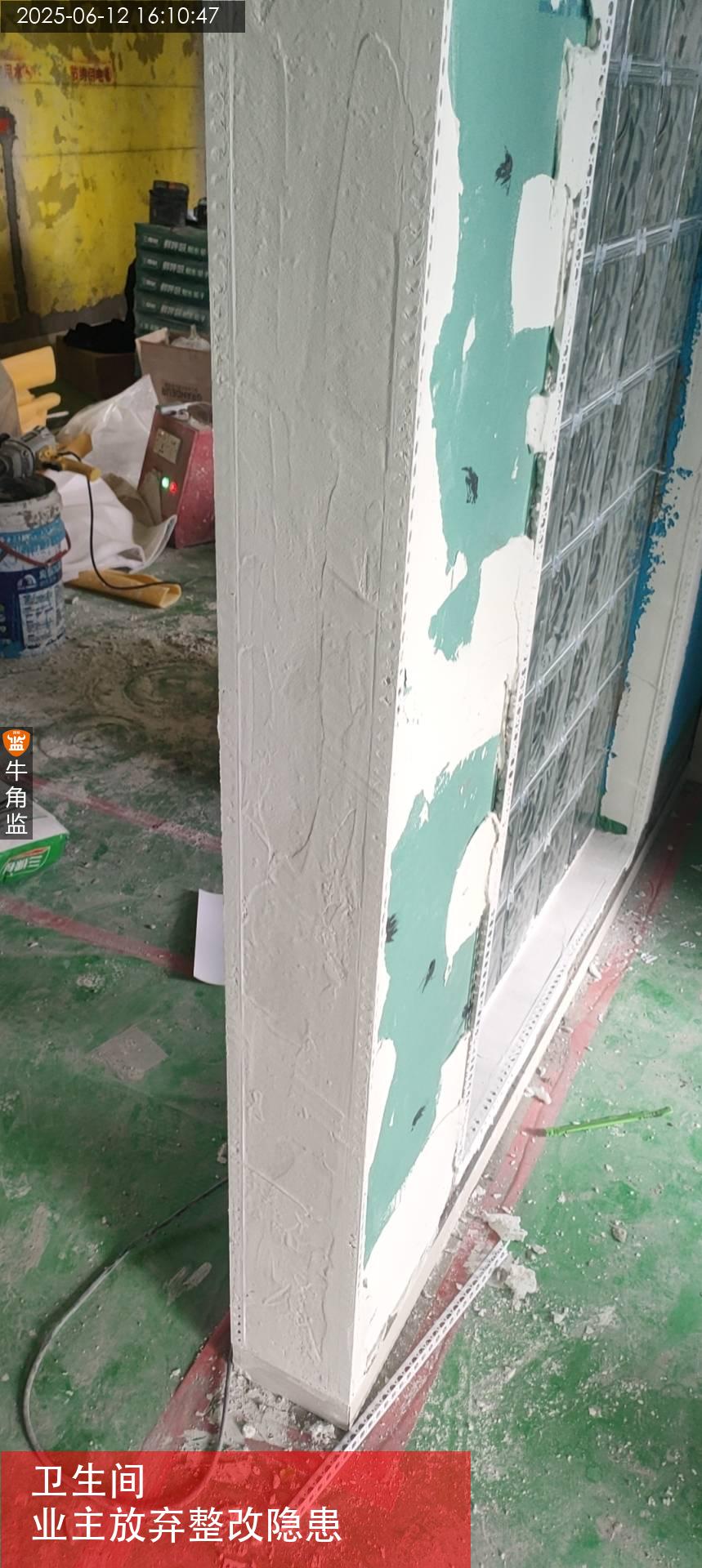

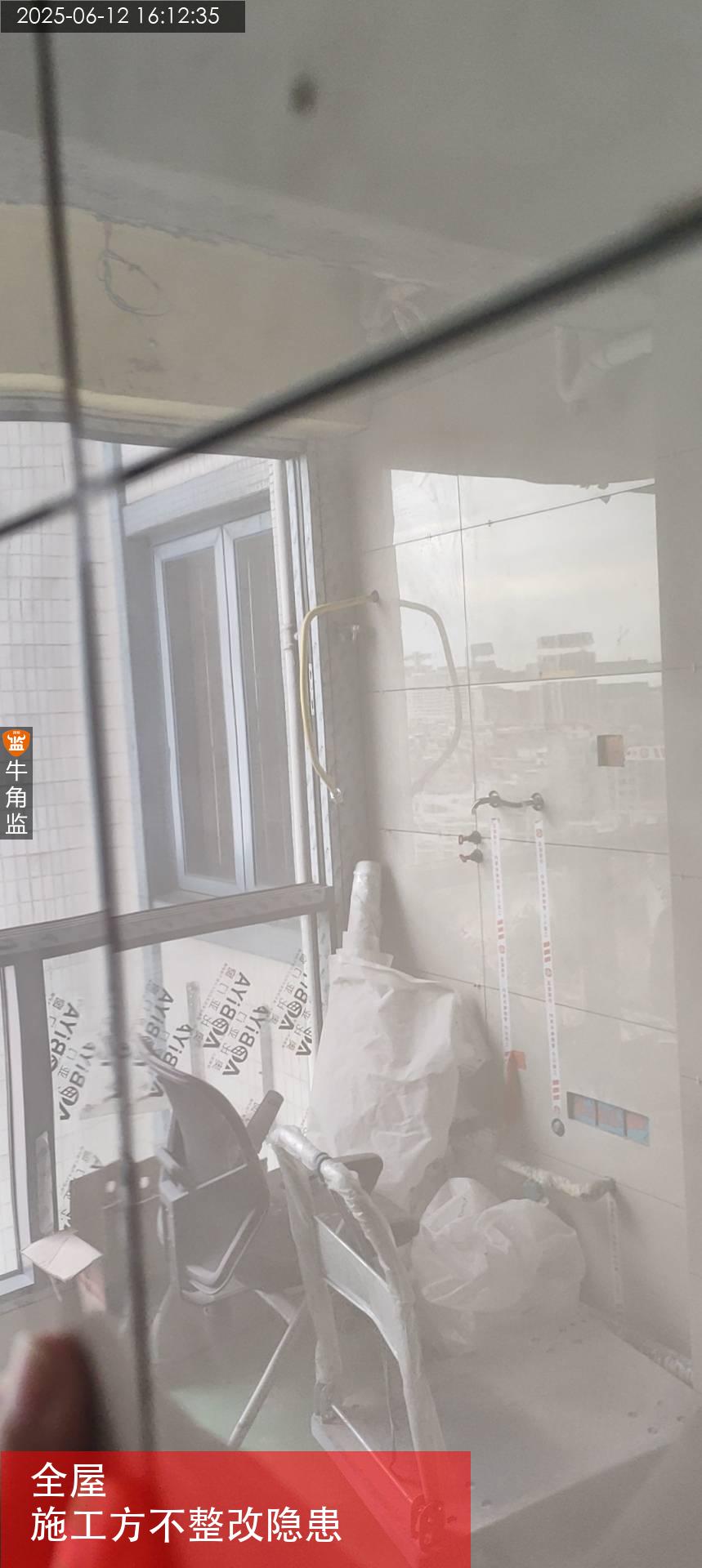

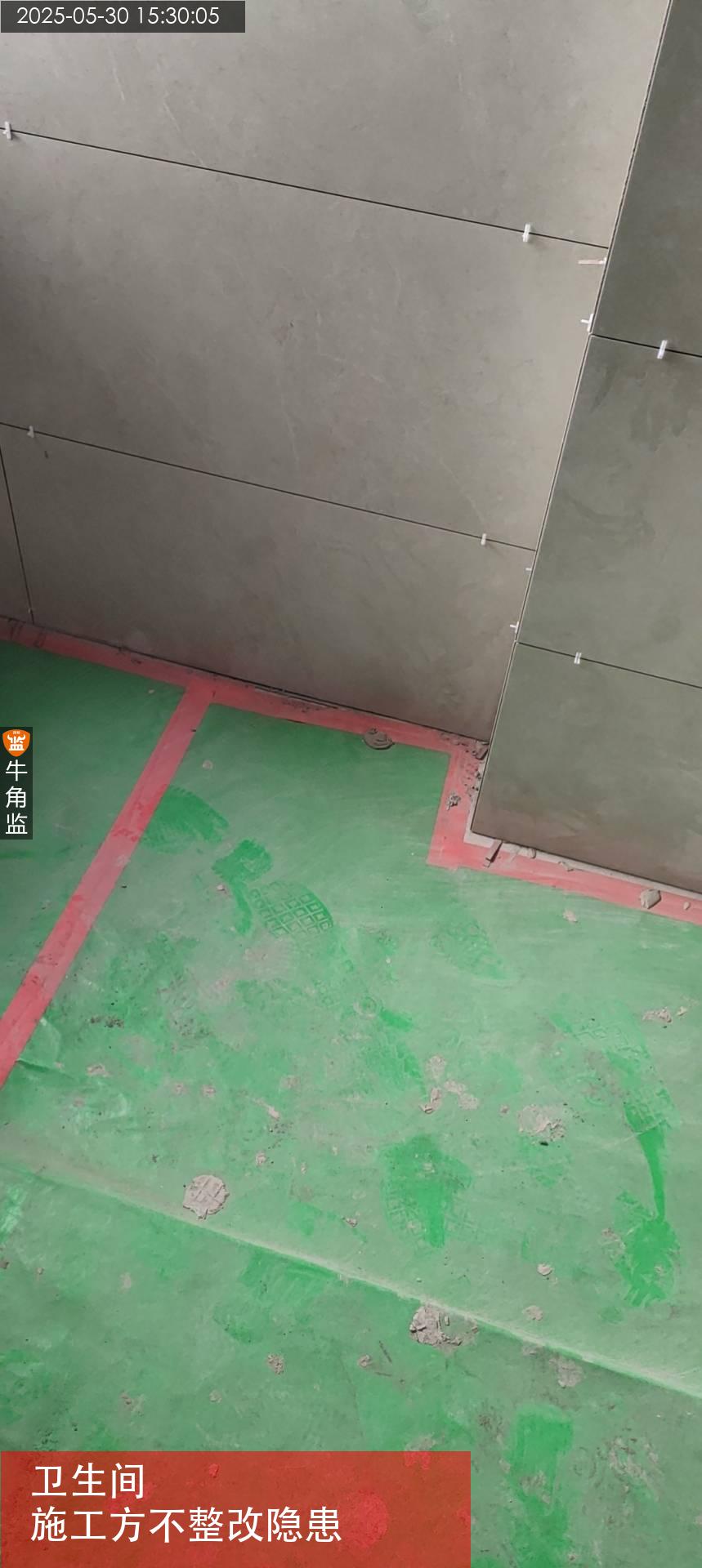

4、往期未整改问题隐患需工长跟进整改处理!

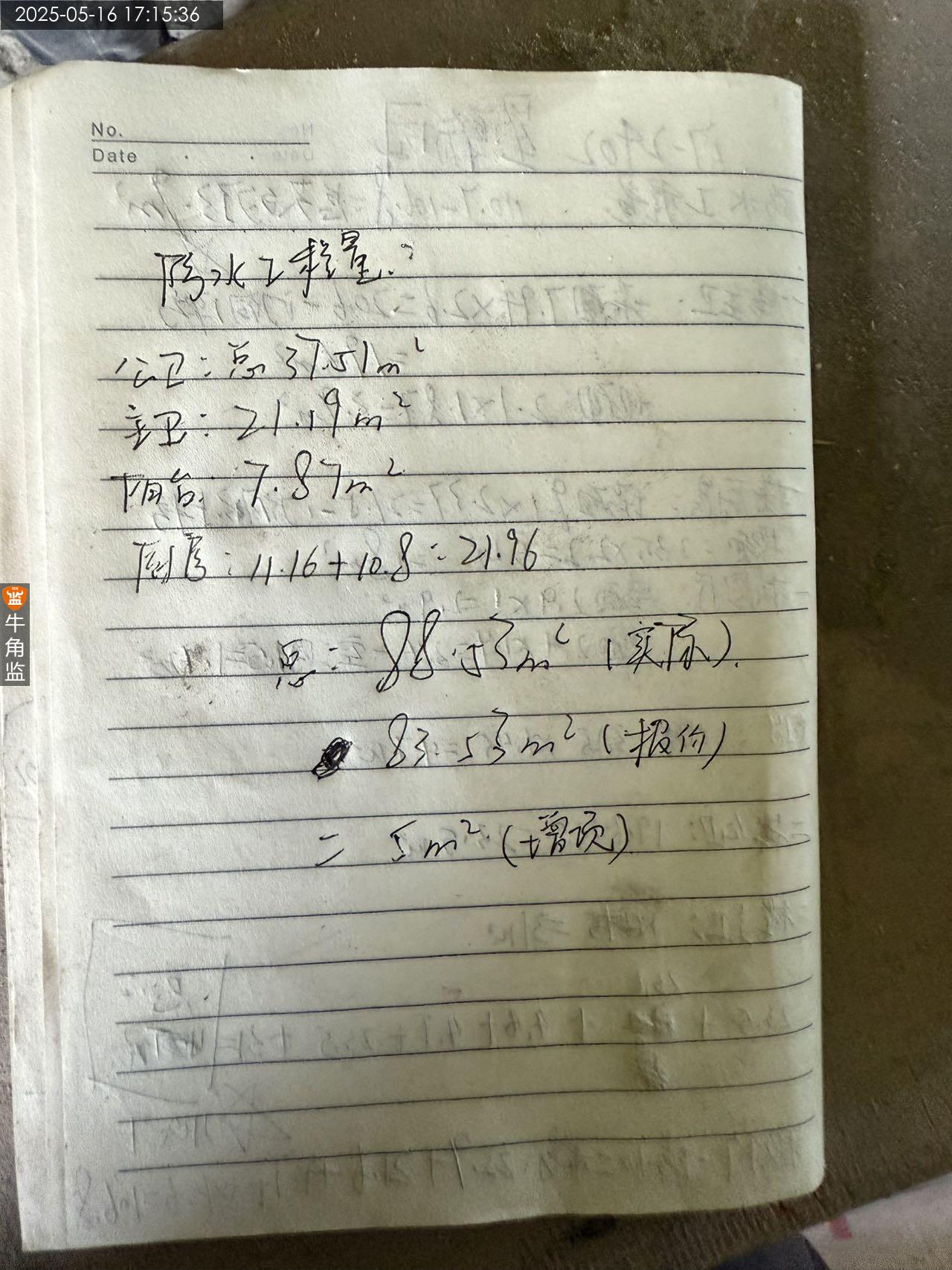

5、现场已对防水涂刷工程量进行复核!(现场实测88.53平方,报价是83.53平方)
后期施工建议:
一、地砖工艺交底
1、干沙层配比要求“握手成团,落地开花”。
2、阳台坡度不应小于0.5%,洗手间1%
3、地砖背面需满铺浆。
4、地砖收边尽量隐藏到隐蔽区域(沙发、柜子等)
5、铺贴前需要预排版、定位基准线。
6、地砖不能有空鼓。
7、水泥砂浆地面找平平整度误差应2m靠尺检查不超过千分之三,自流平平整度不超过千分之二。
8、地砖铺贴厚度不低于5公分完成面,墙砖铺贴不高于2公分,特殊情况通知业主确认施工方式。
二、墙砖工艺交底:
1、墙砖铺贴使用双面满挂浆工艺。
2、地砖上墙必须使用纯瓷砖胶铺贴。
3 、严禁瓷砖胶混合水泥浆使用。
4、拼角处可以使用收边条或者45度拼接。
5、瓷砖踢脚线使用暗贴工艺。
6、地砖上墙使用湿挂和干挂工艺。
7、每自然间或标准间的空鼓砖块数不应超过总数的5%,单片砖只允许边角空鼓,空鼓率不可超过5%,且中心不能空鼓。
施工注意事项:
1、铺贴后做好成品保护。
2、铺贴后标注出水电管走向。
3、开孔使用开孔器。
4、预留好出水口尺寸。
5、复查排水排污孔距,避免施工移位。
施工建议
防水验收:
1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。
2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。
3、回填找平层建议加钢丝网片,做防开裂处理。
4、防水高度要求统一到贴砖高度,一横一竖两遍,封完沉箱后地面还要刷一层地面防水。
5、要求48小时闭水,验收合格后必须做地面防水附加层。
6、地面闭水要没过地梁,瓷砖验收后加做漫水试验。
