本次评语:
本次水电验收检查情况如下
本次检查内容及往期隐惠整改情况

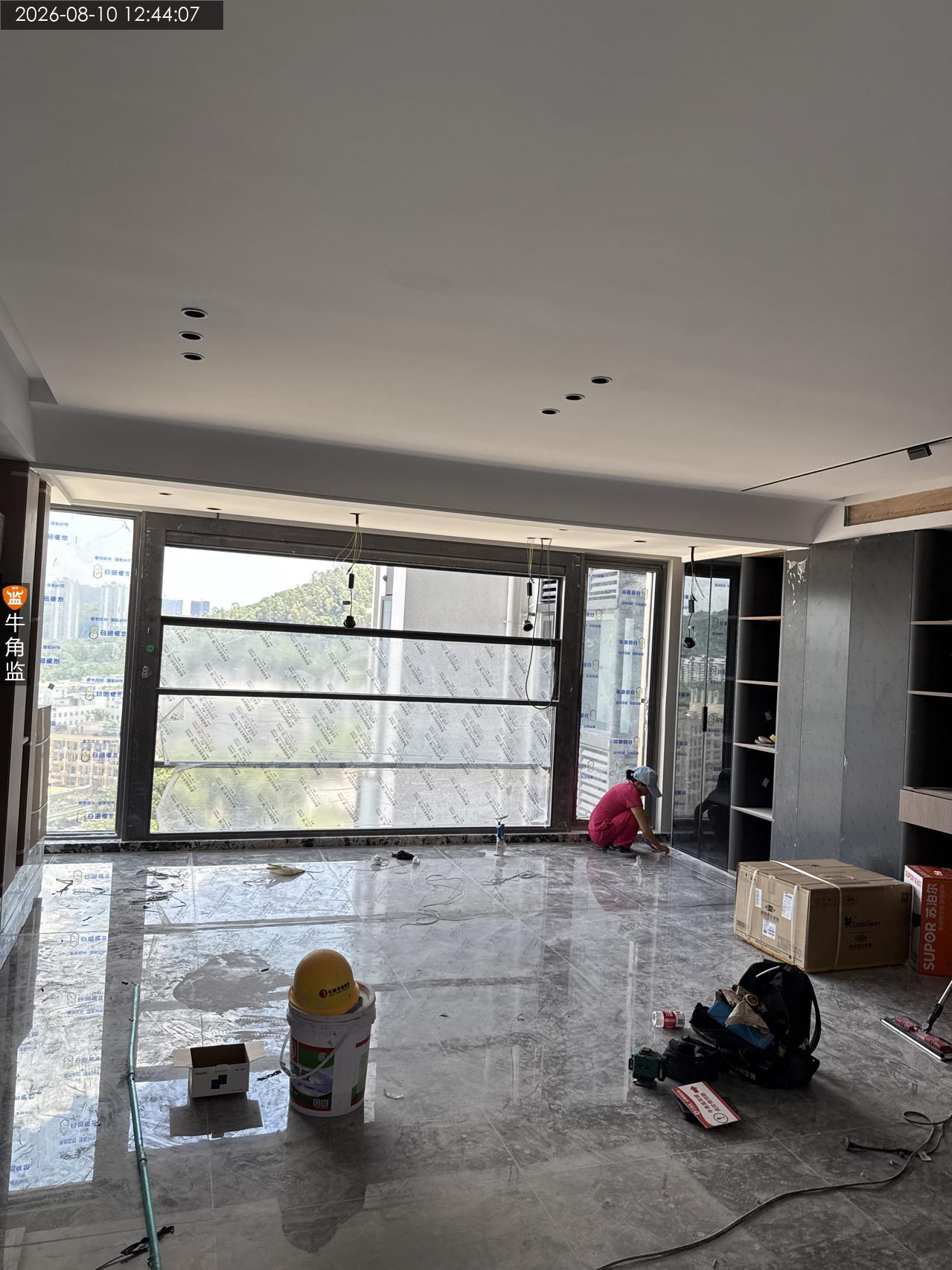

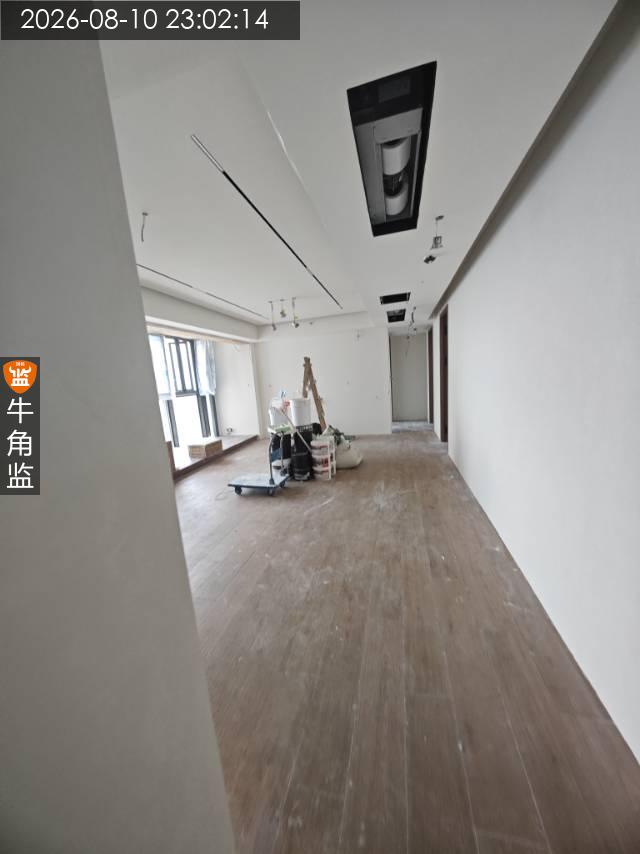

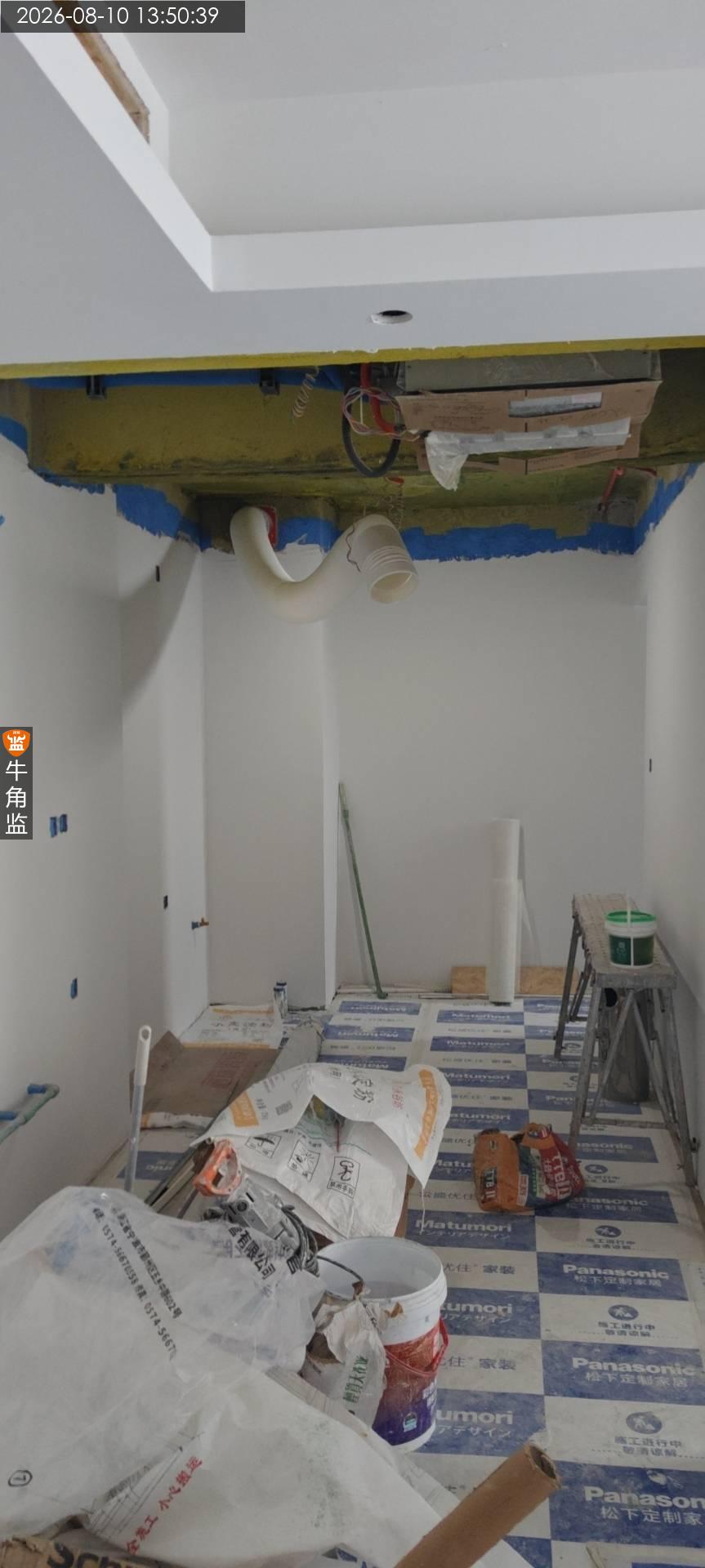

1、今日三方水电验收。

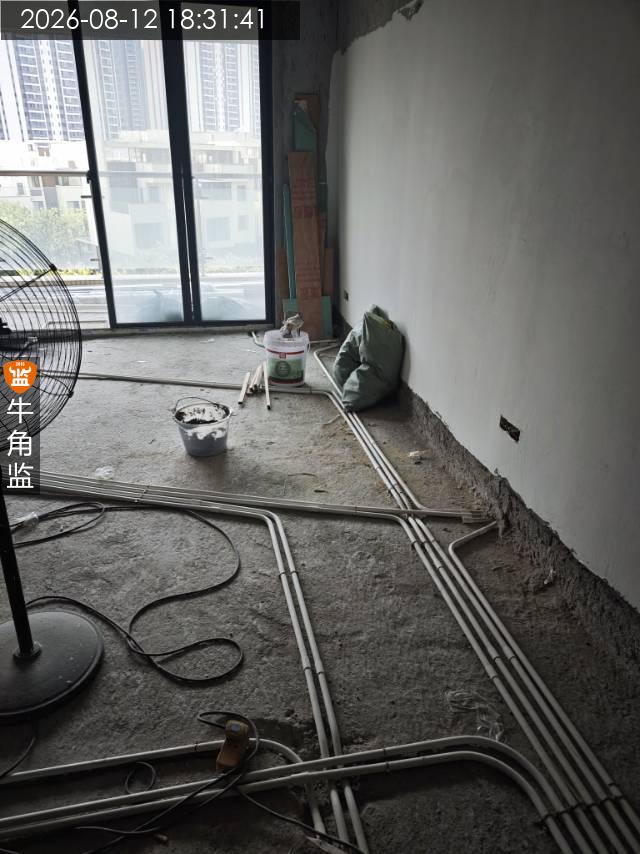

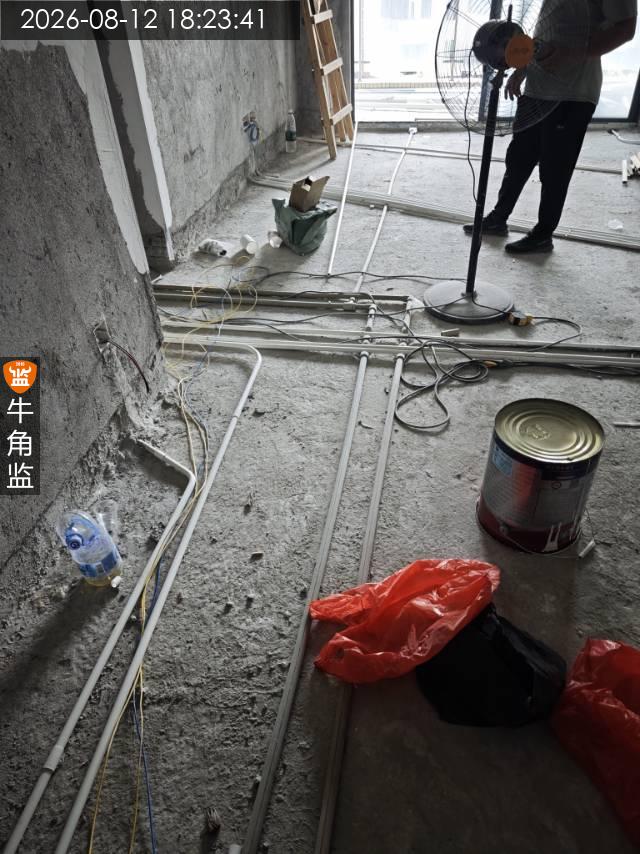

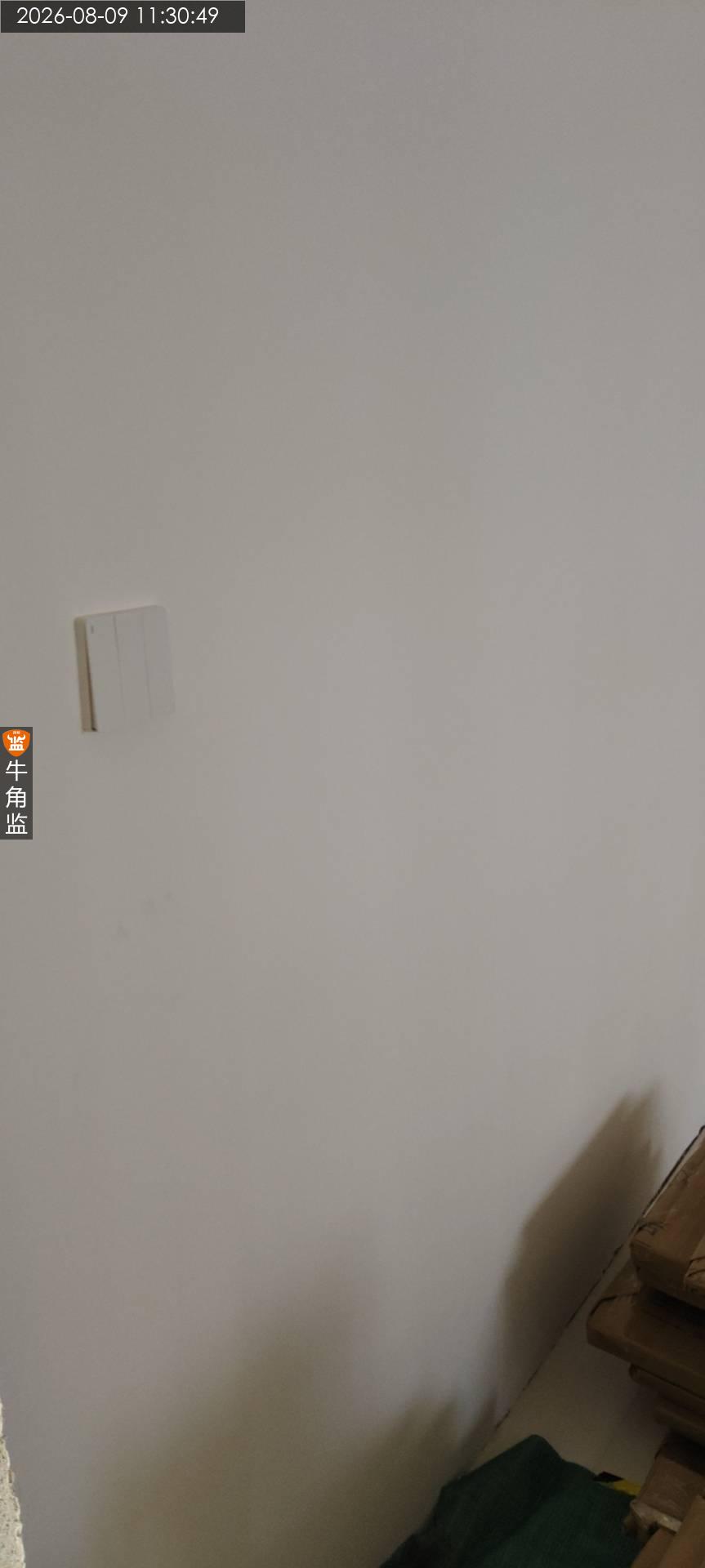

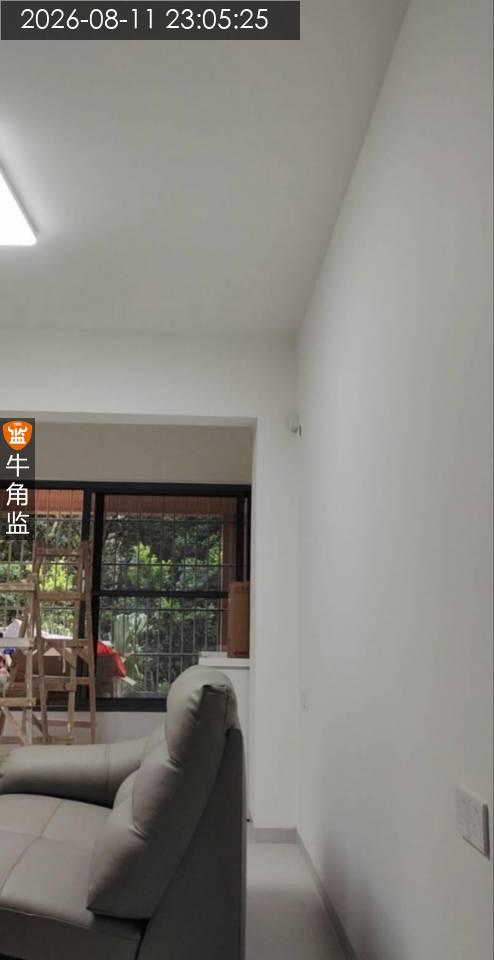

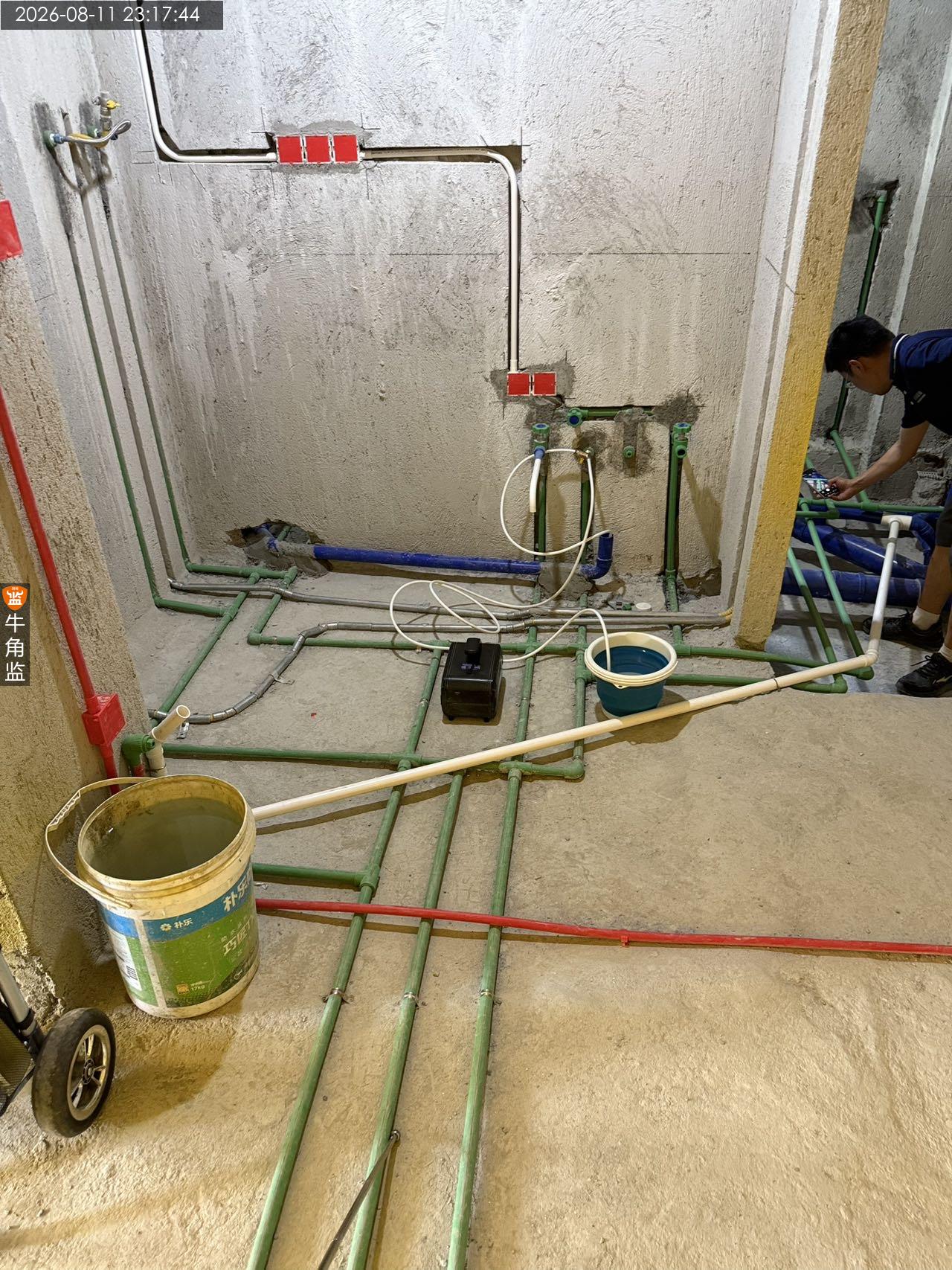

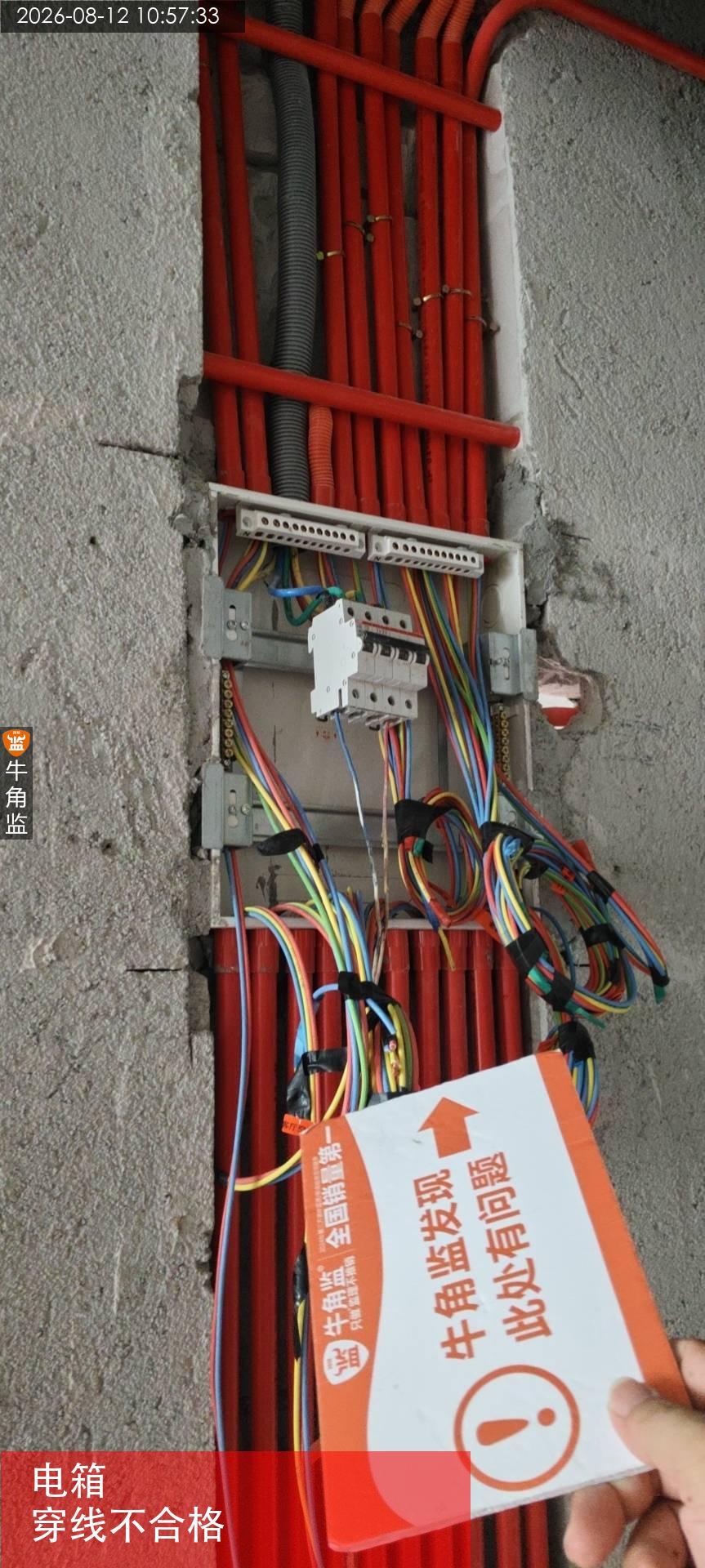

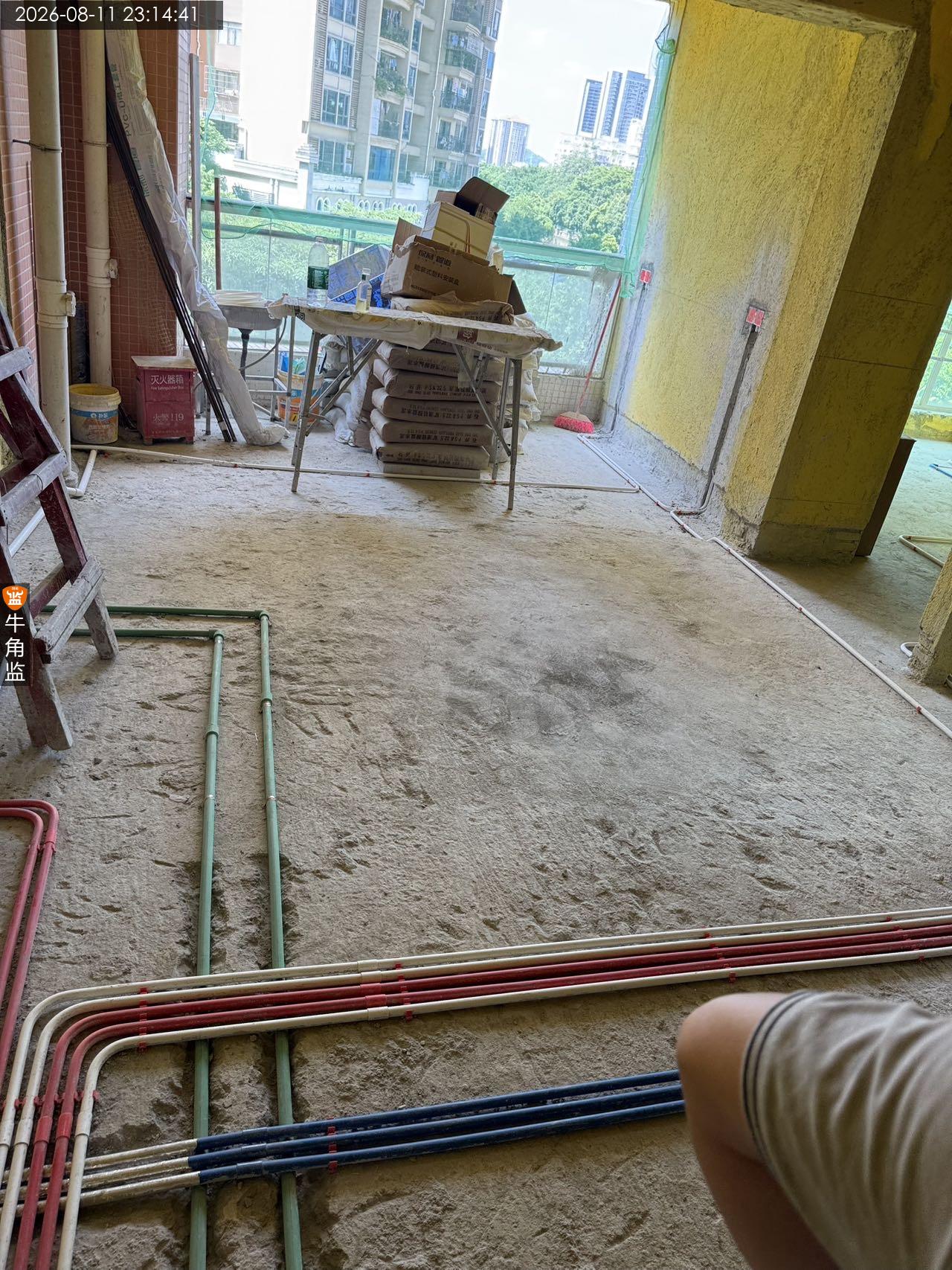

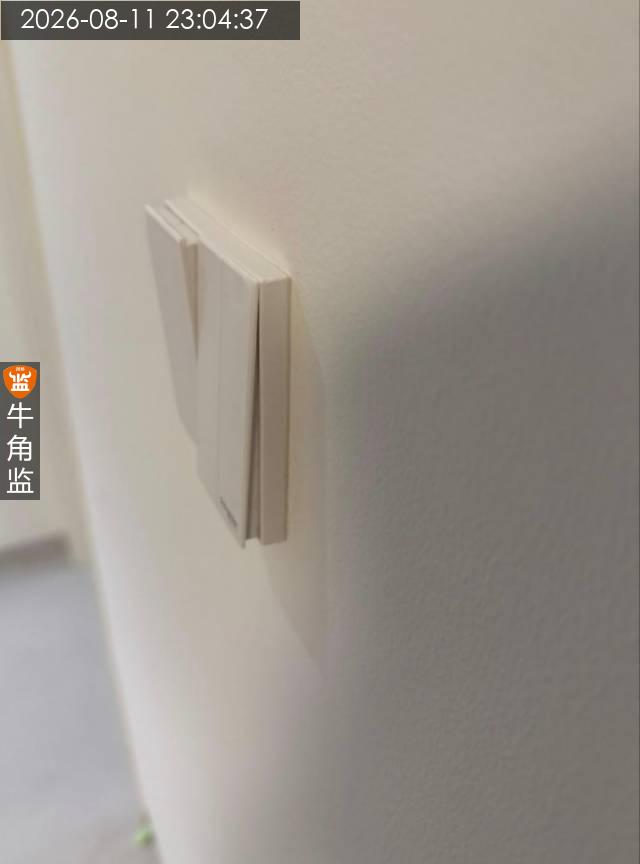

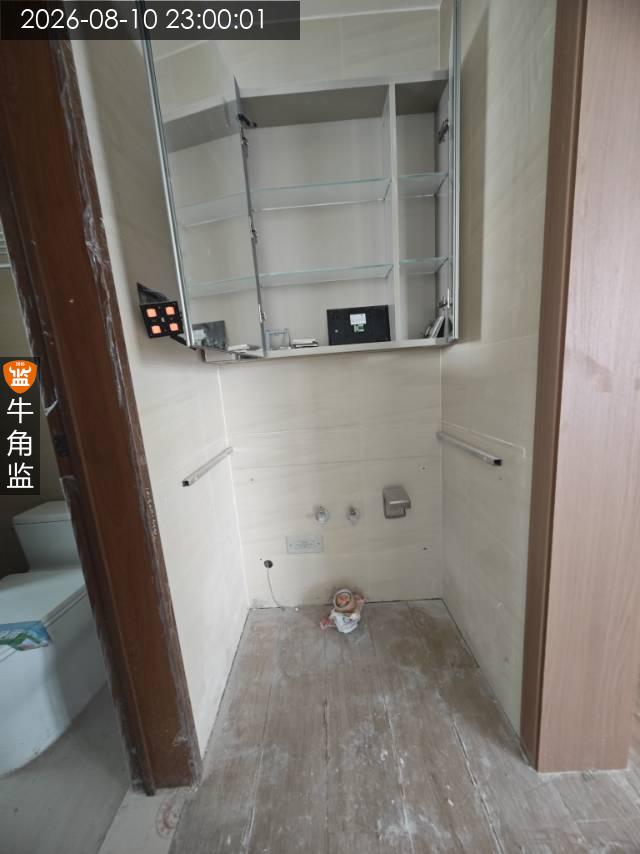

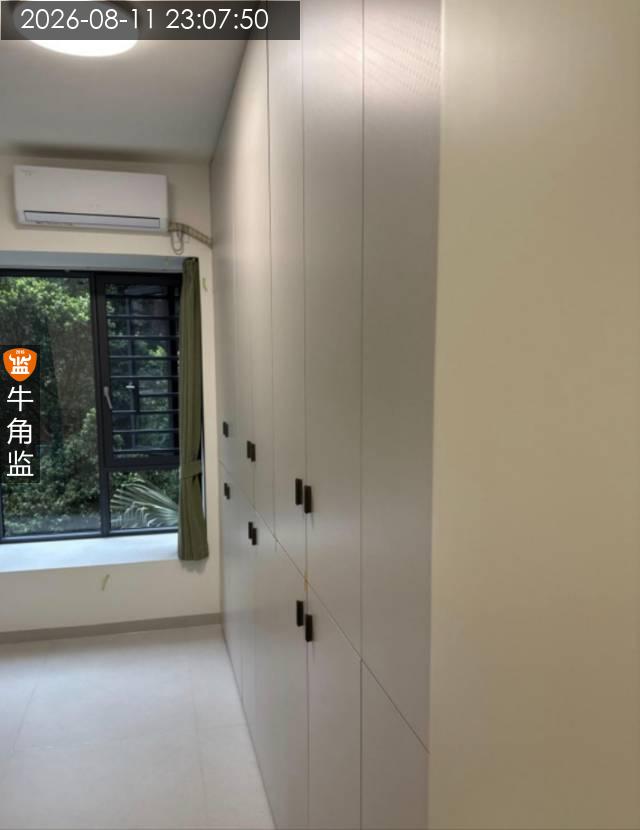

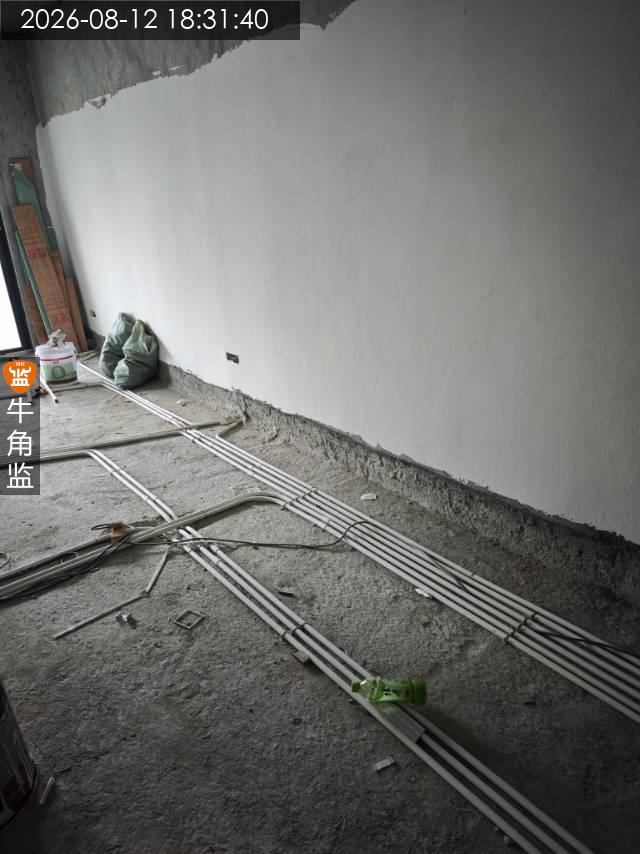

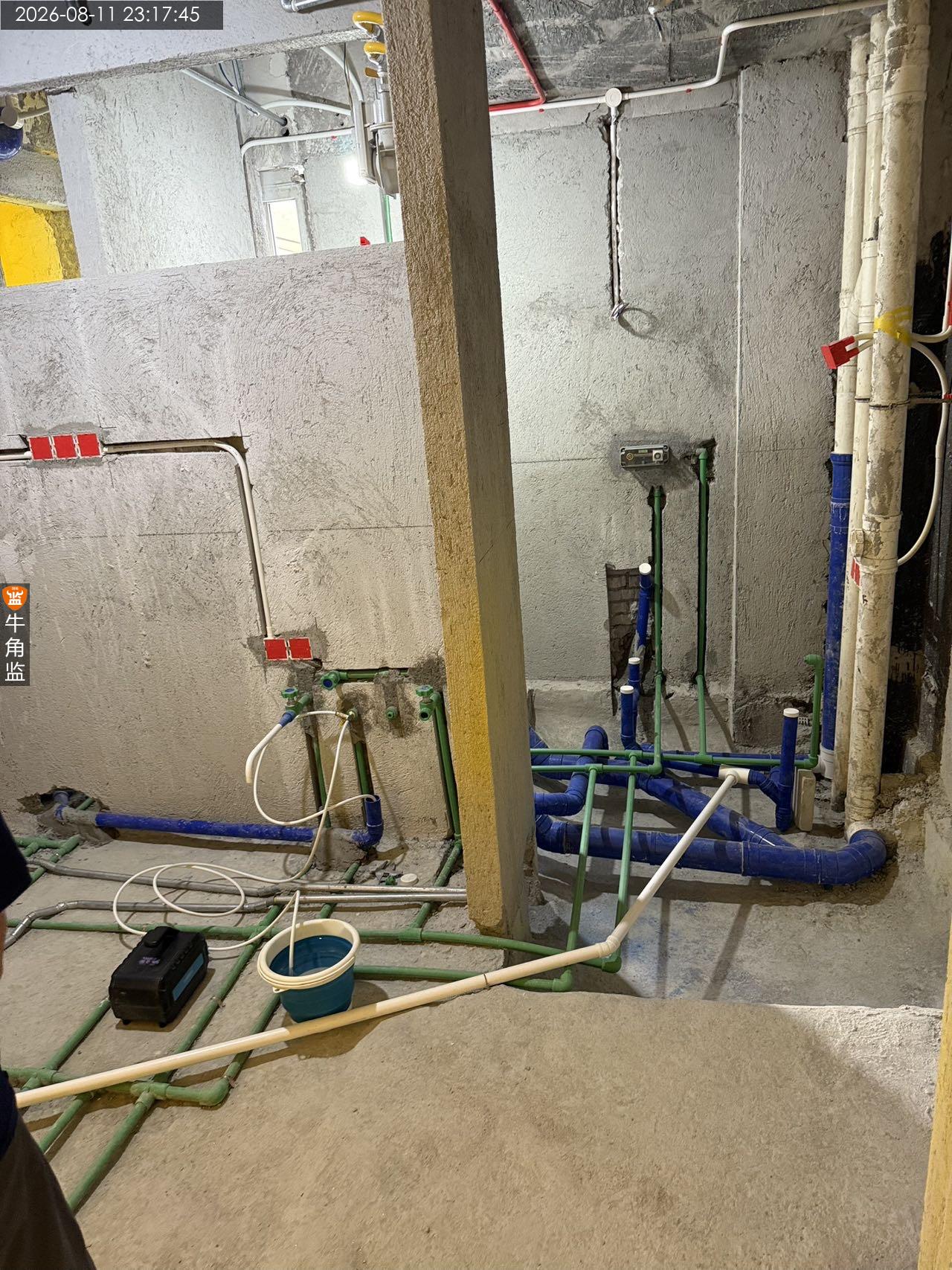

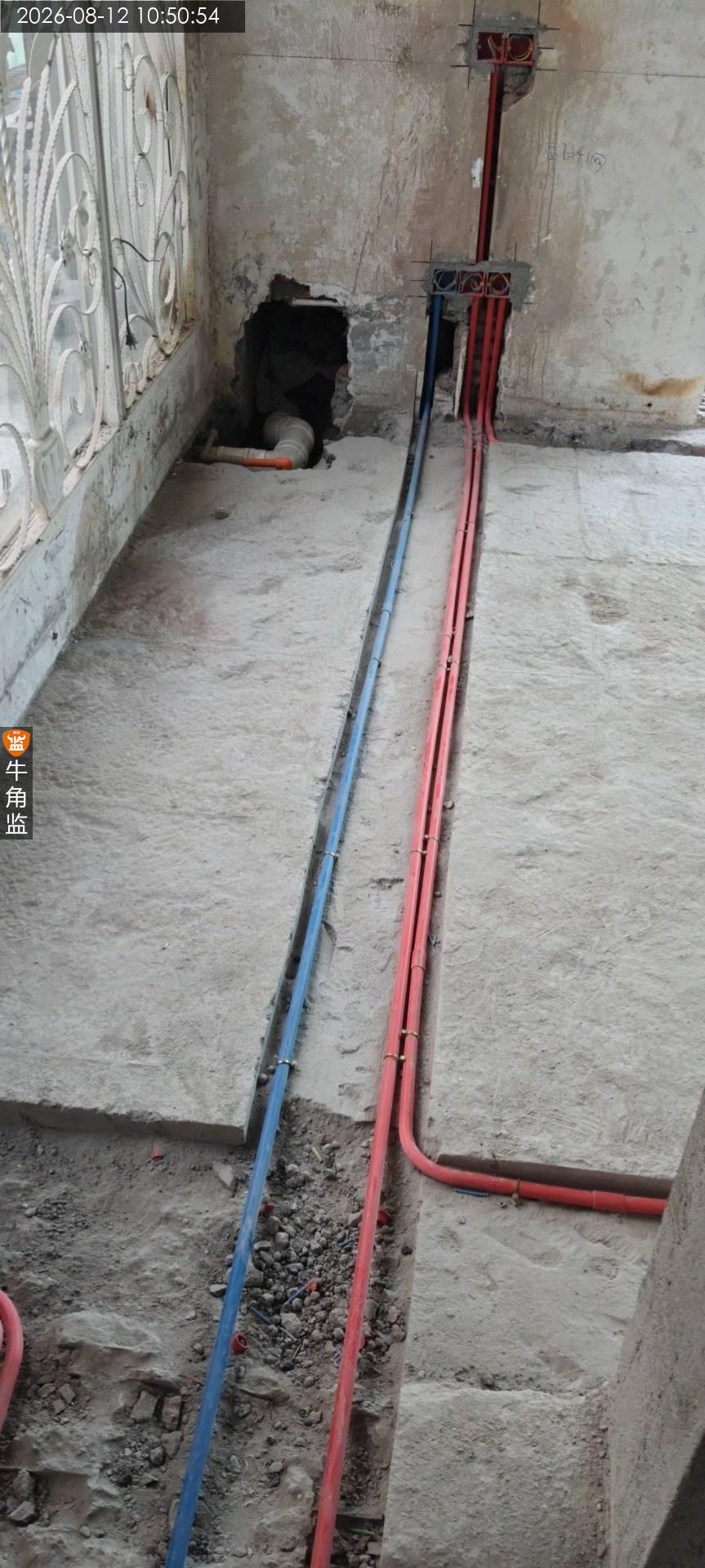

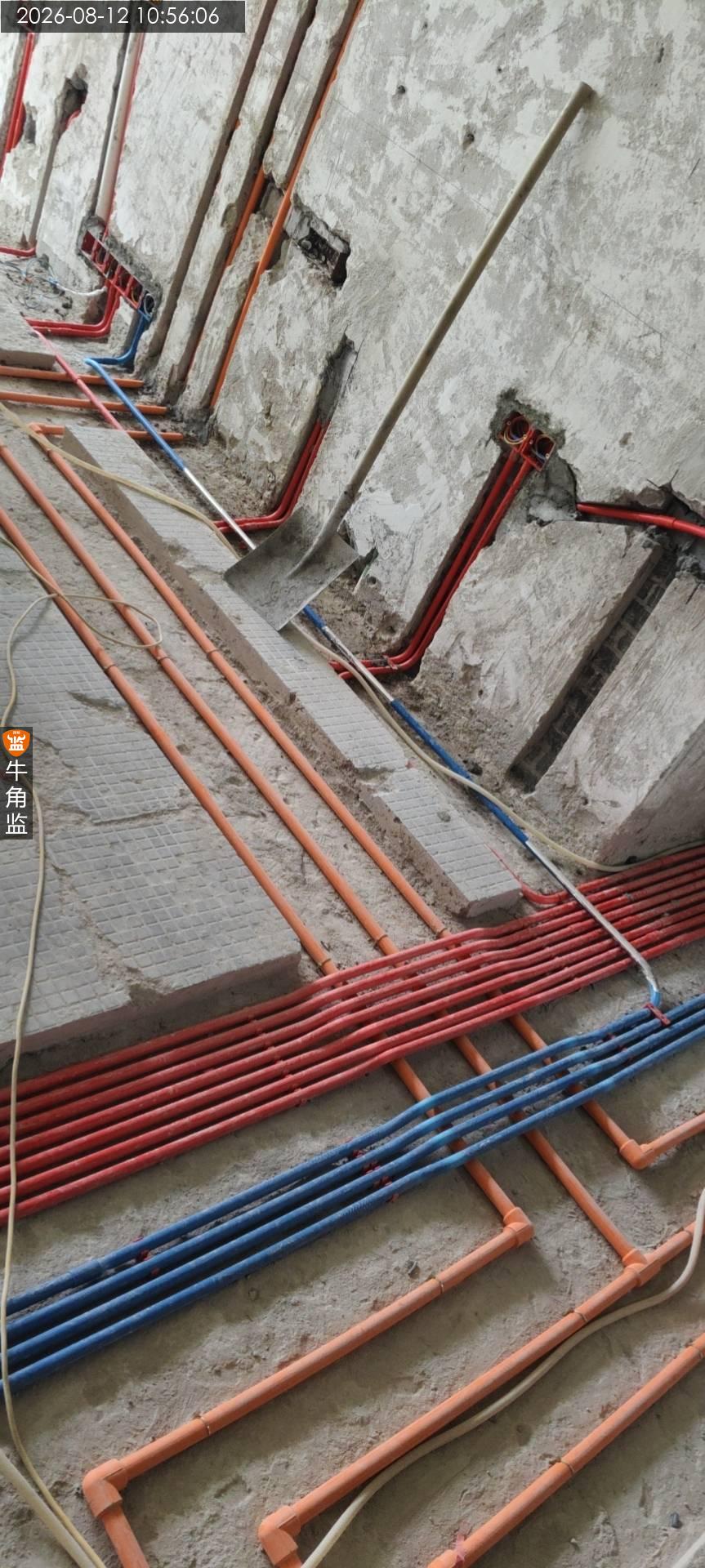

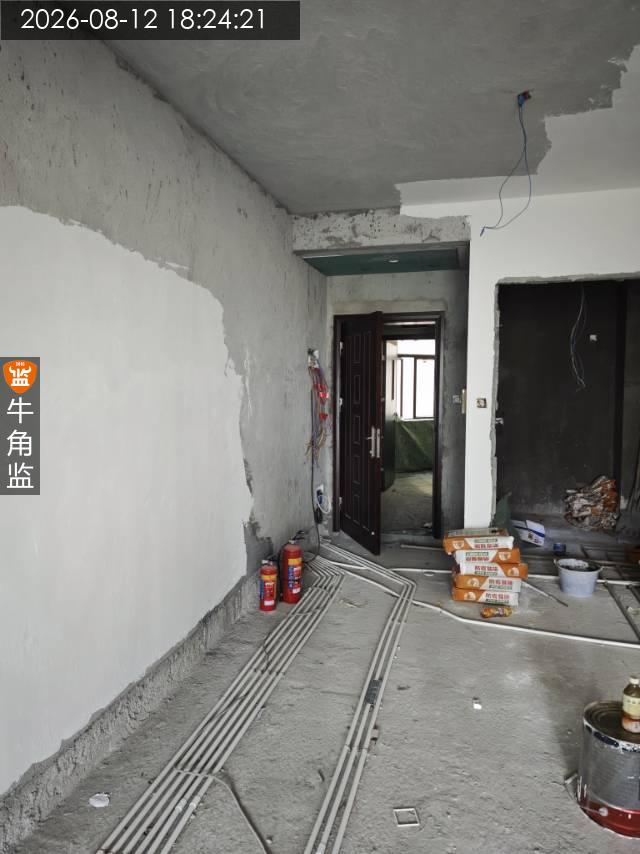

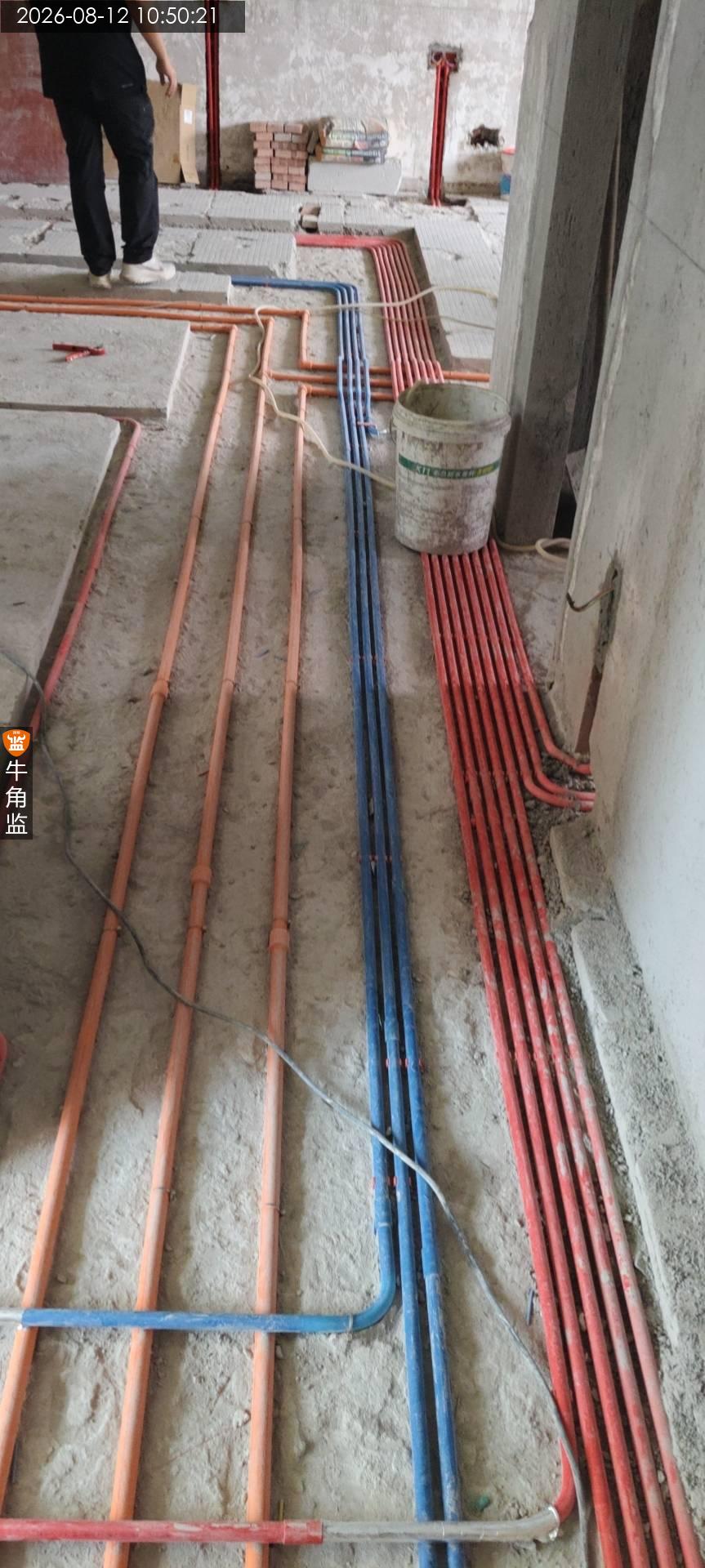

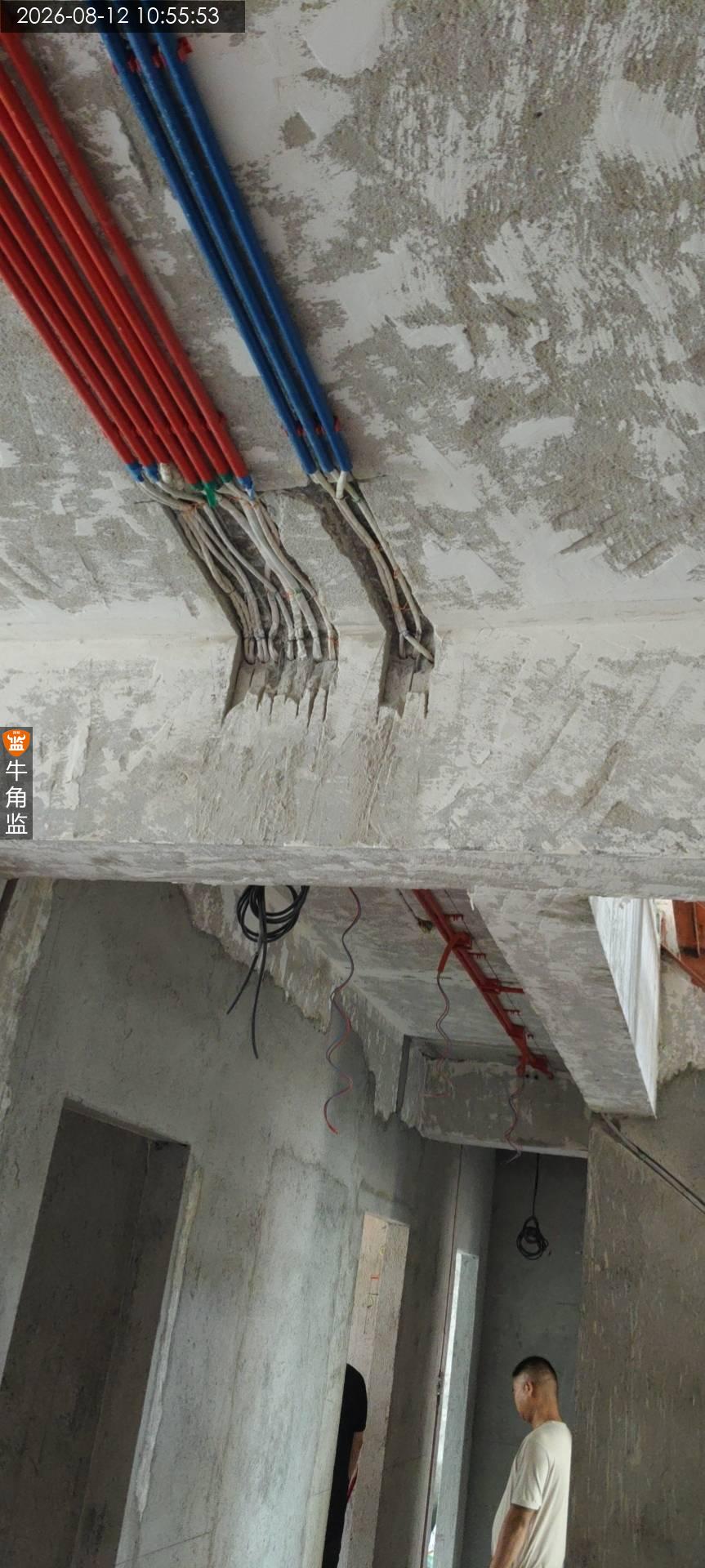

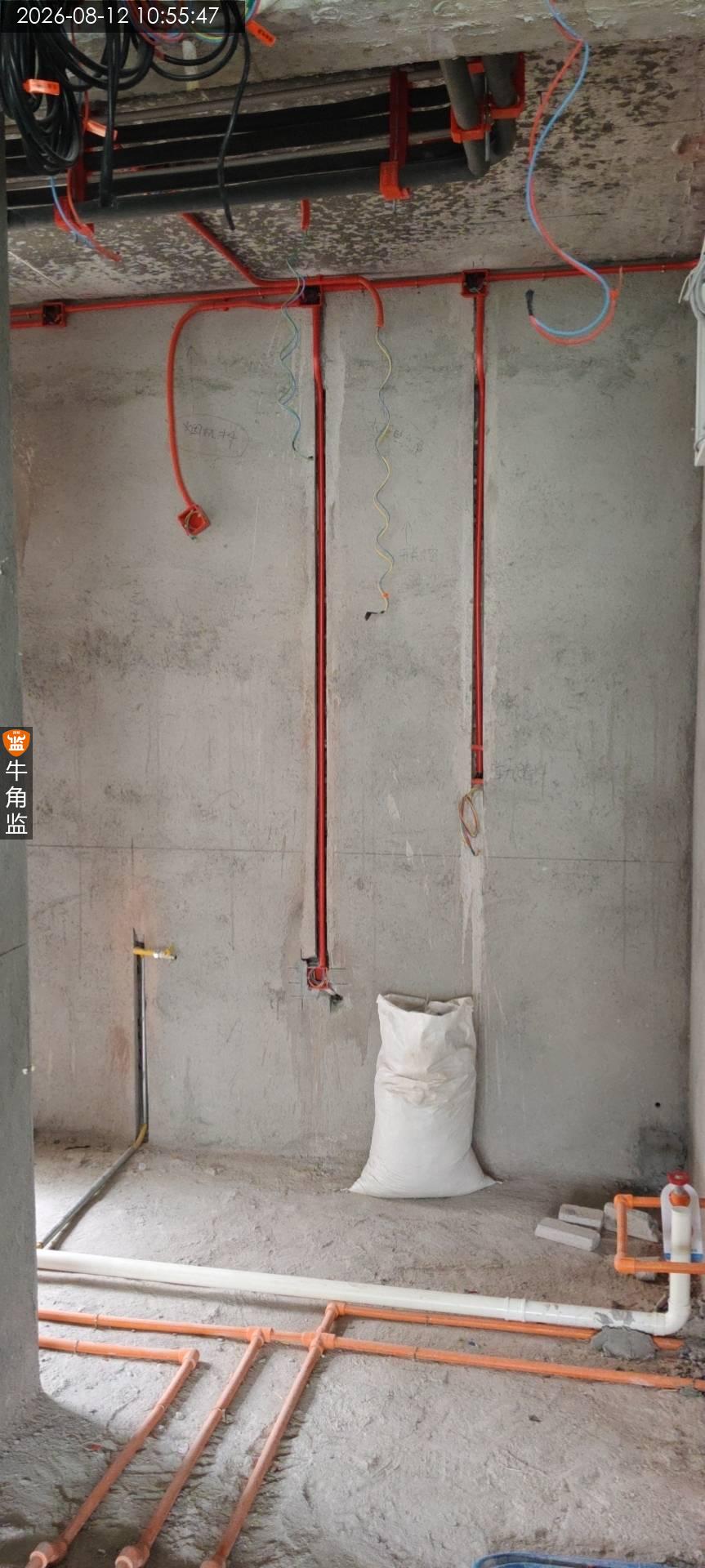

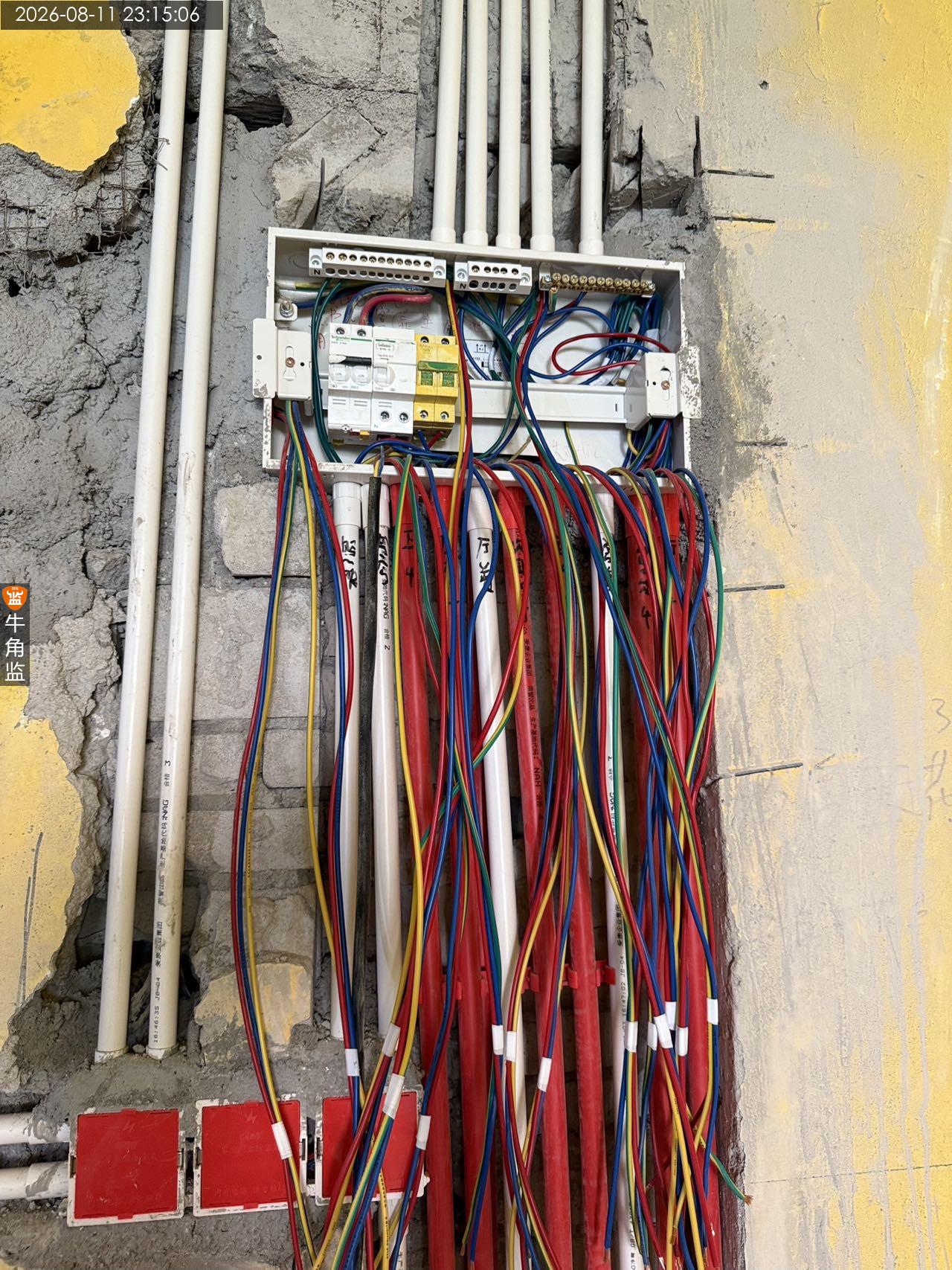

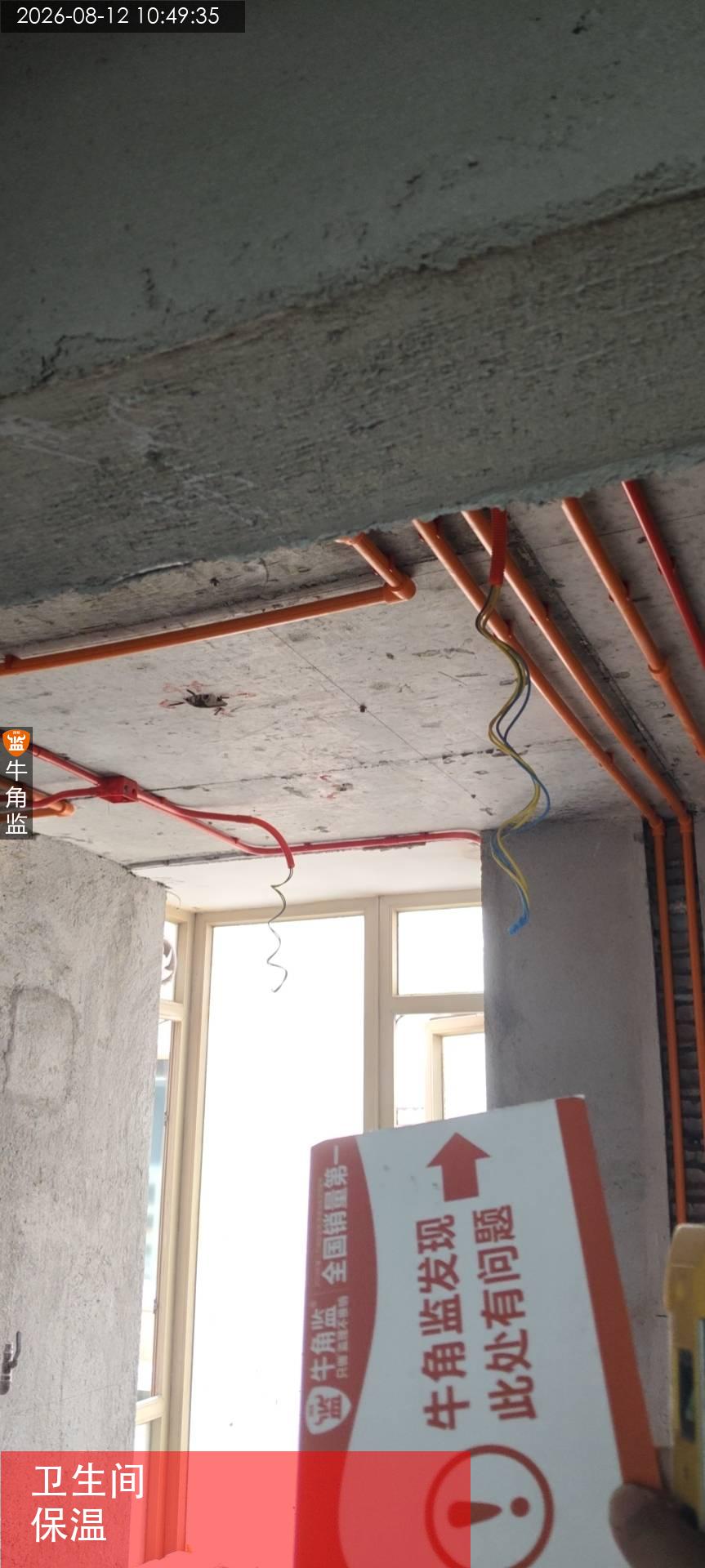

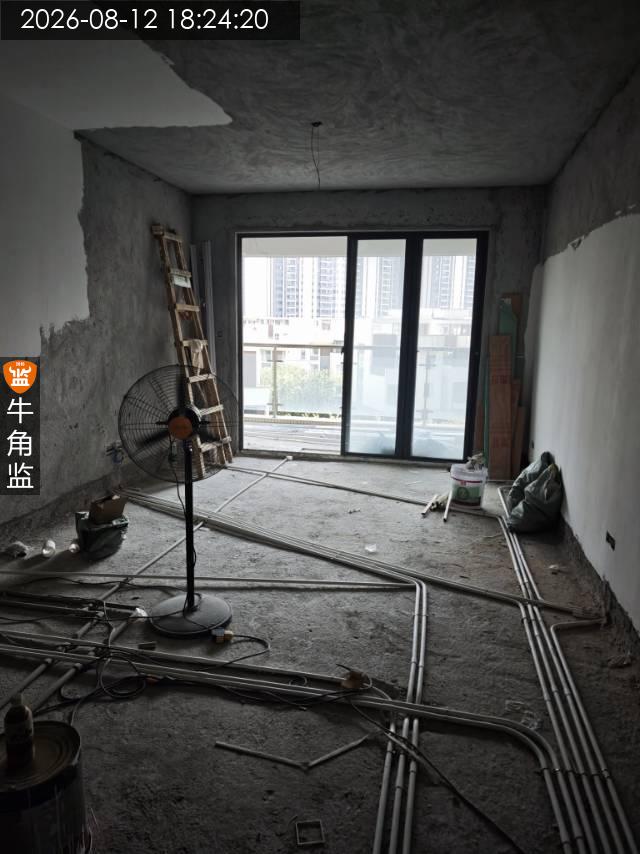

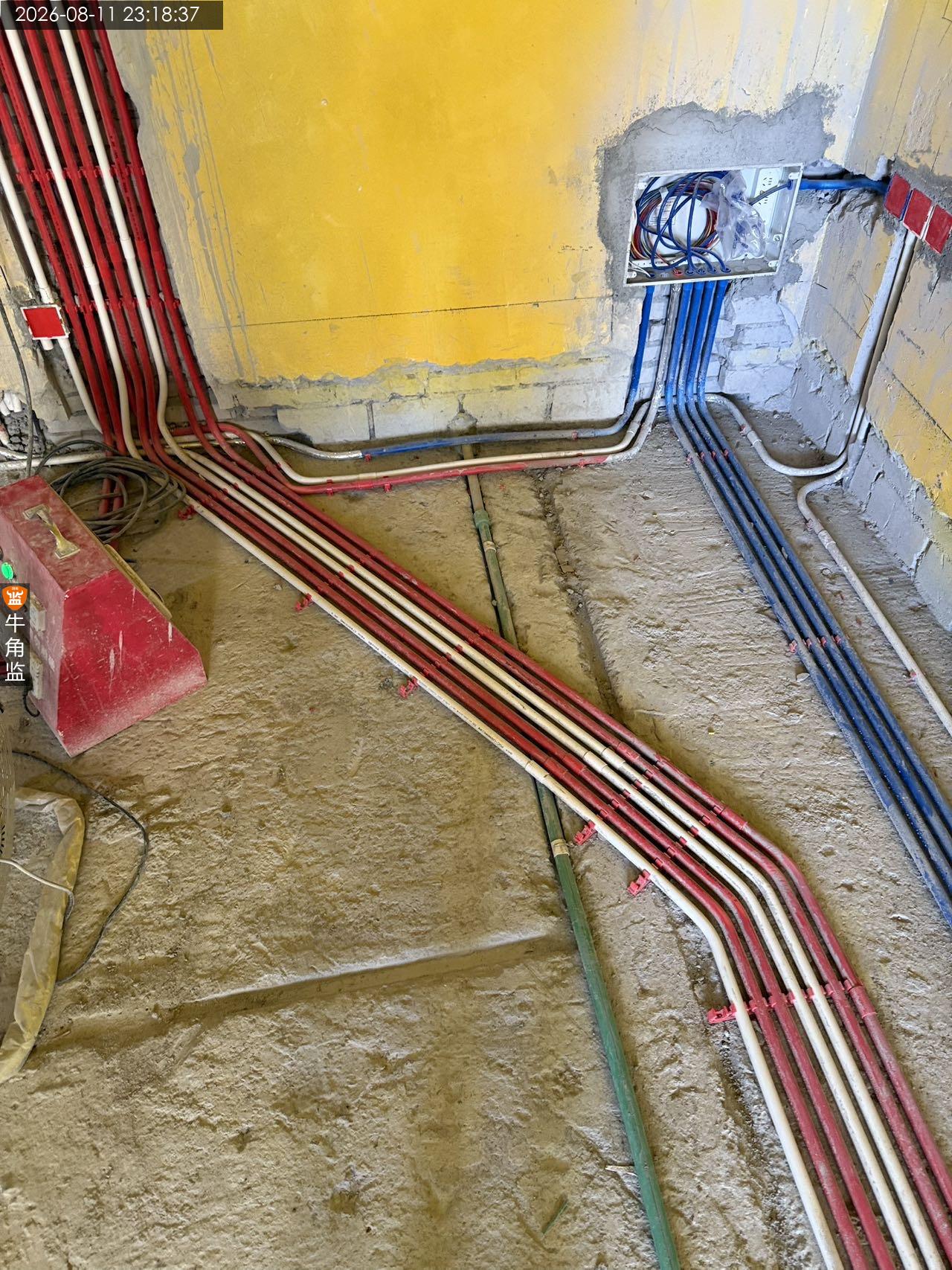

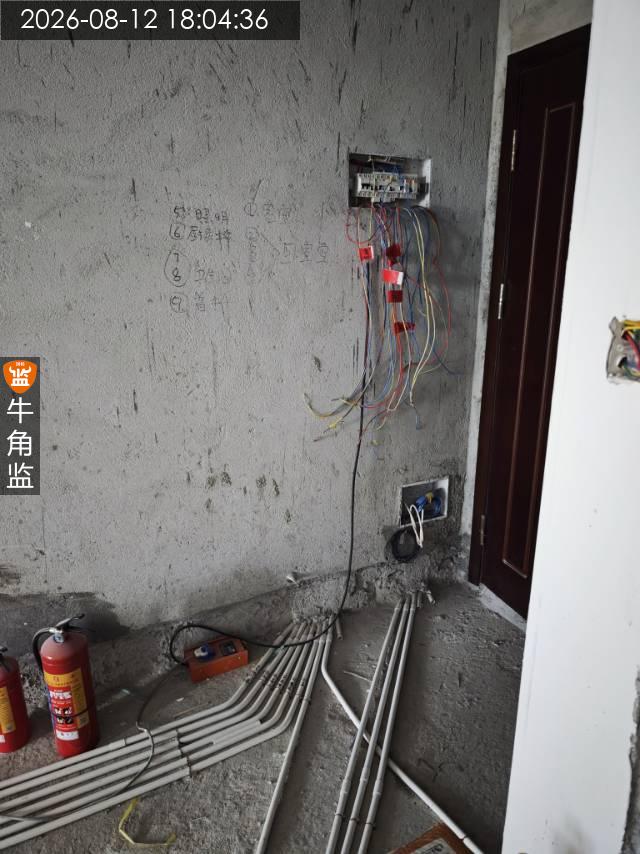

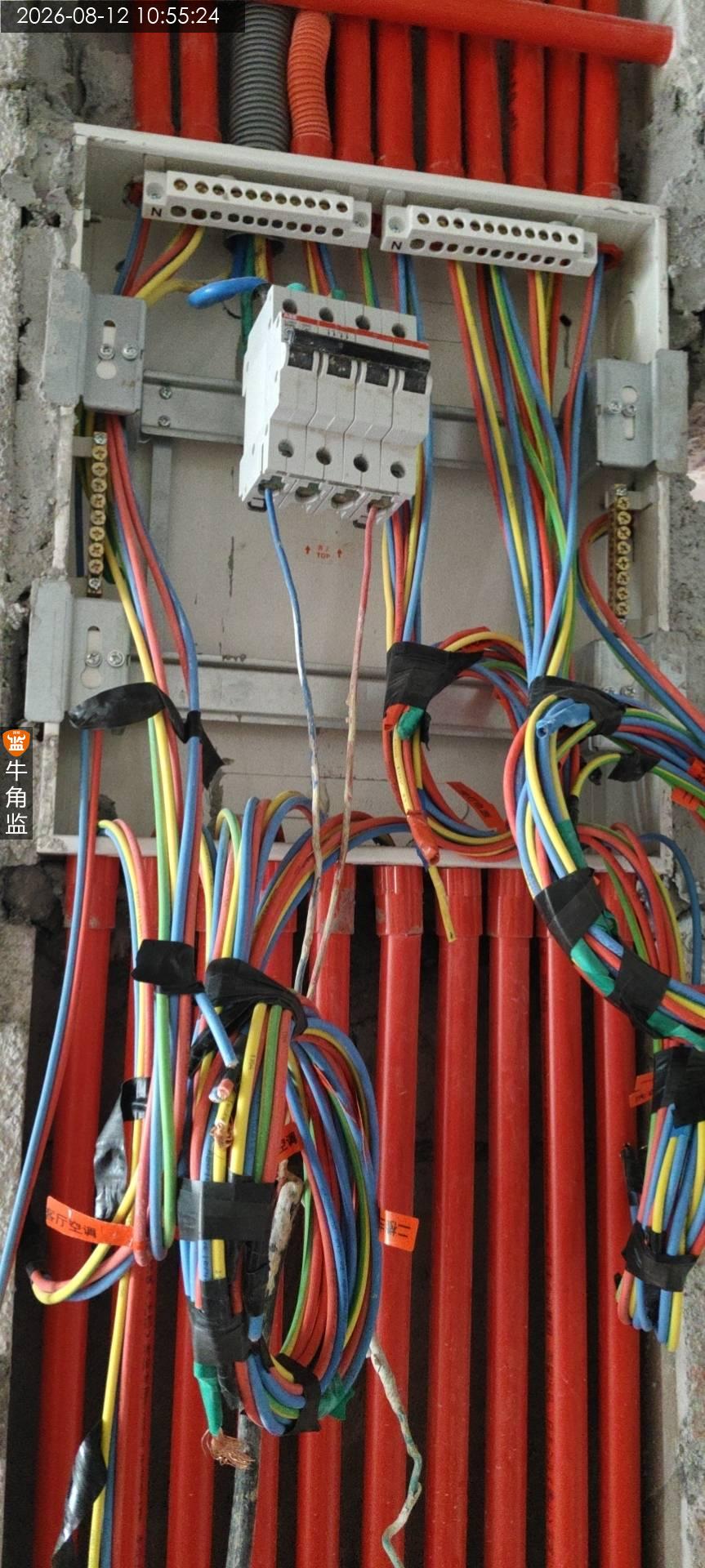

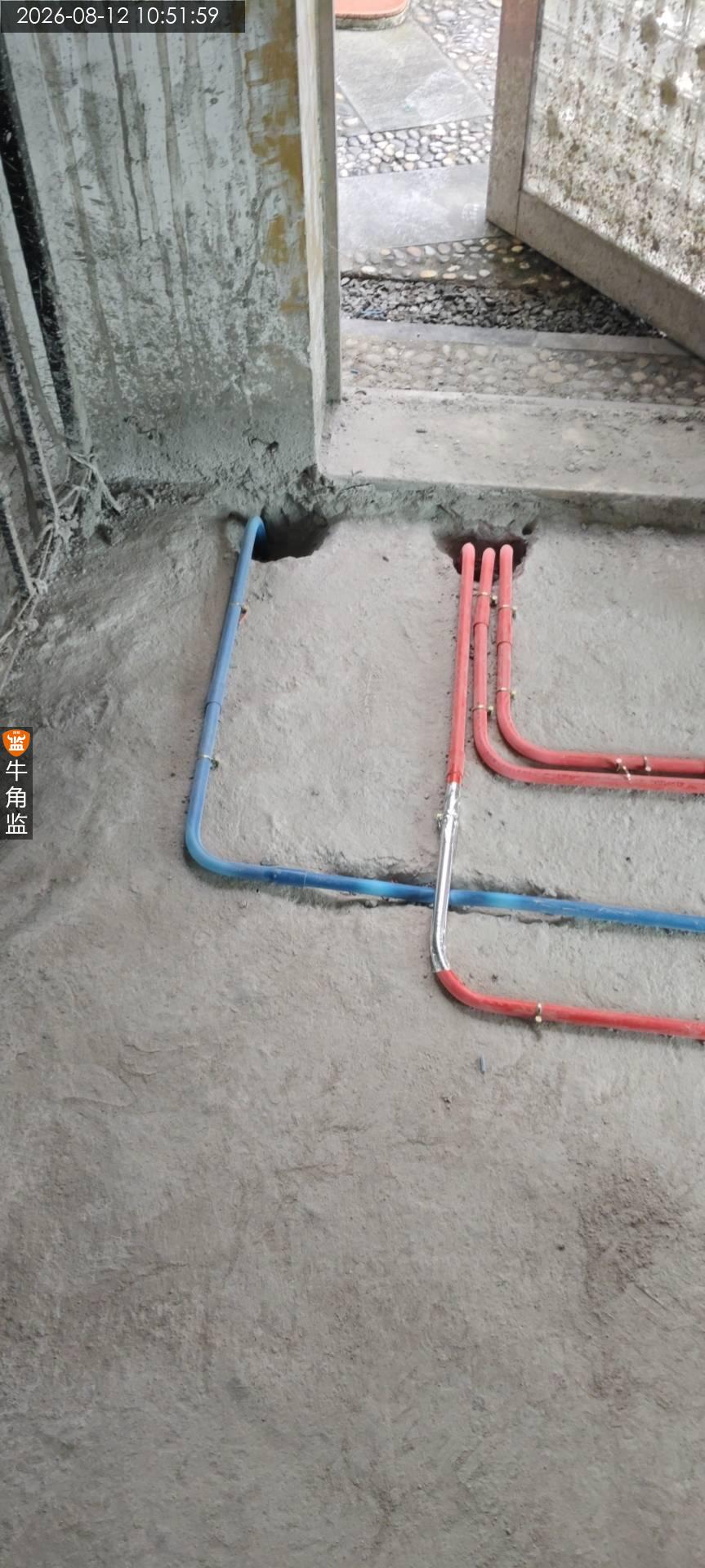

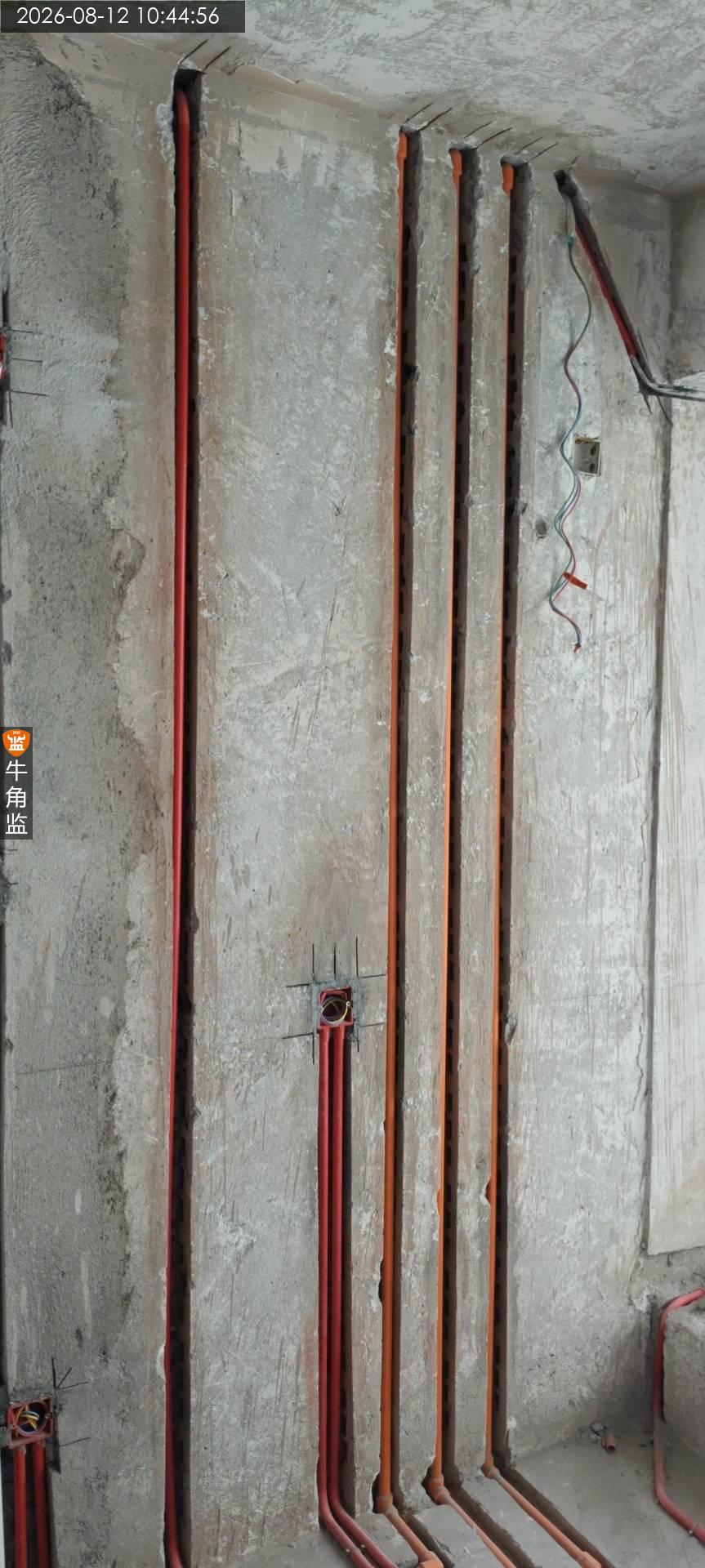

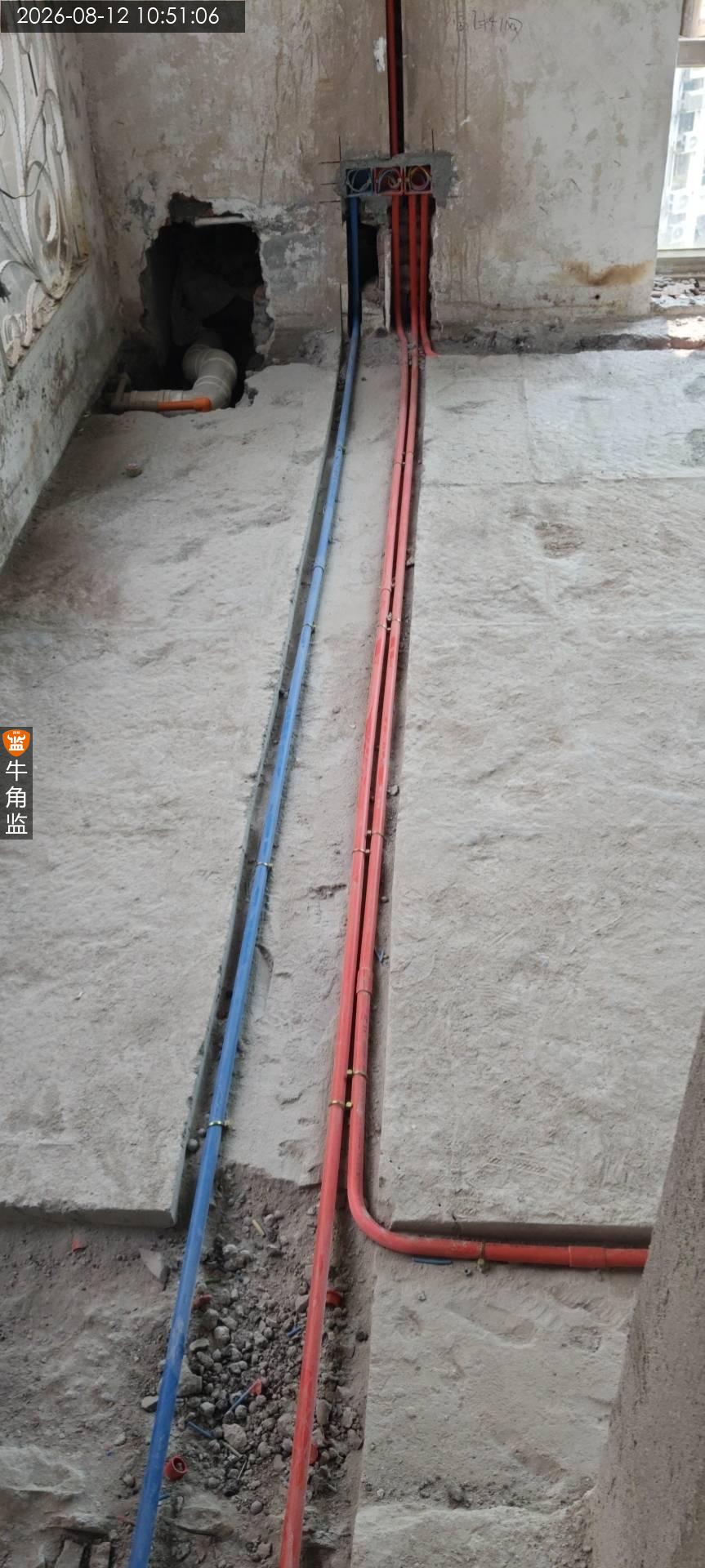

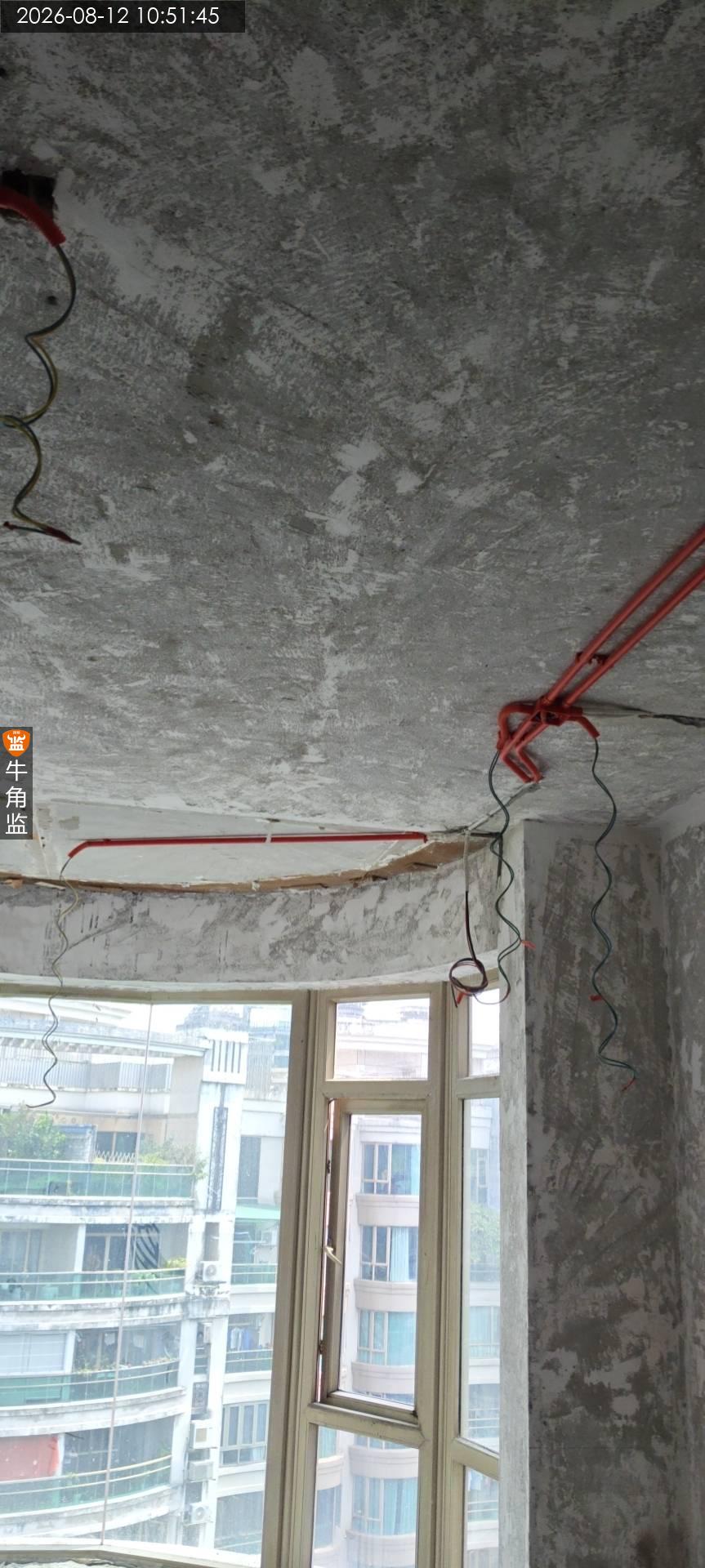

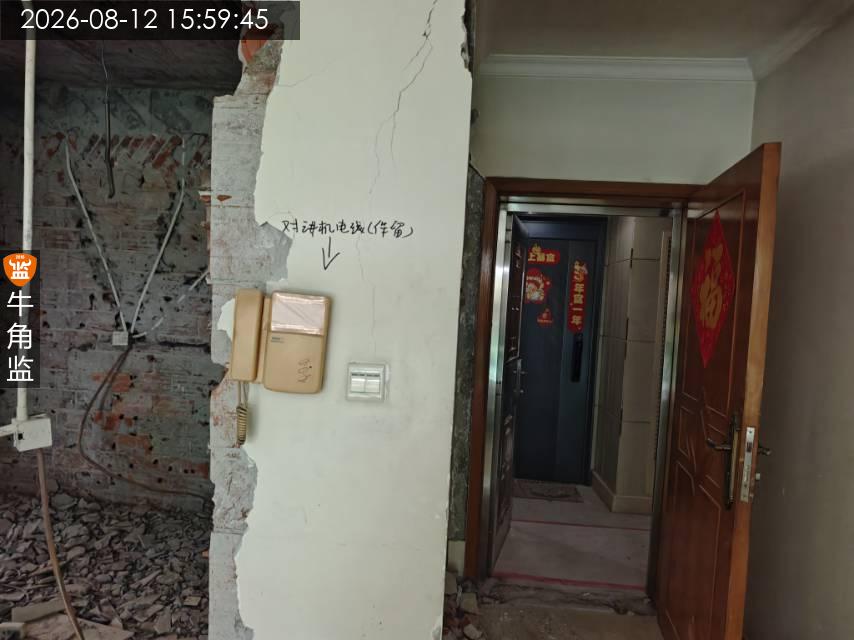

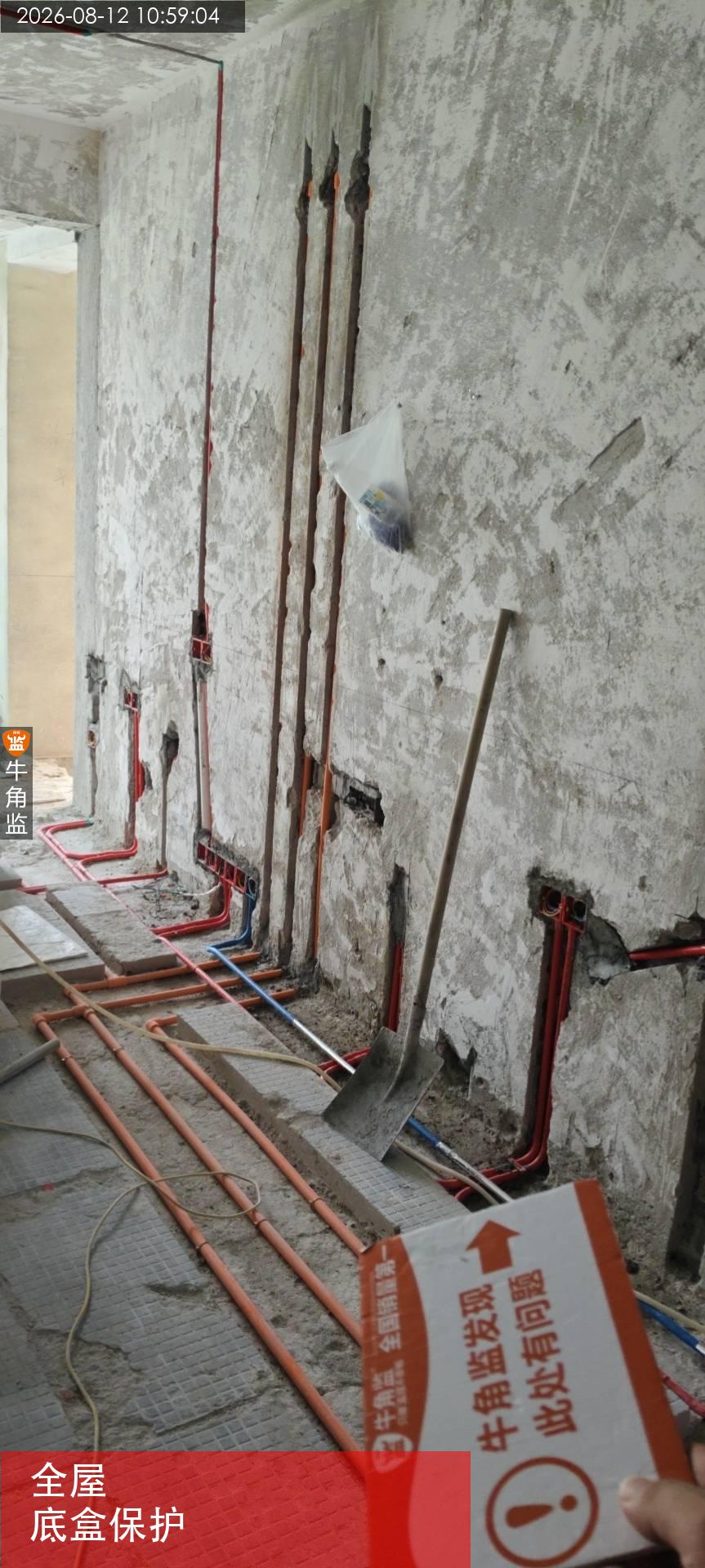

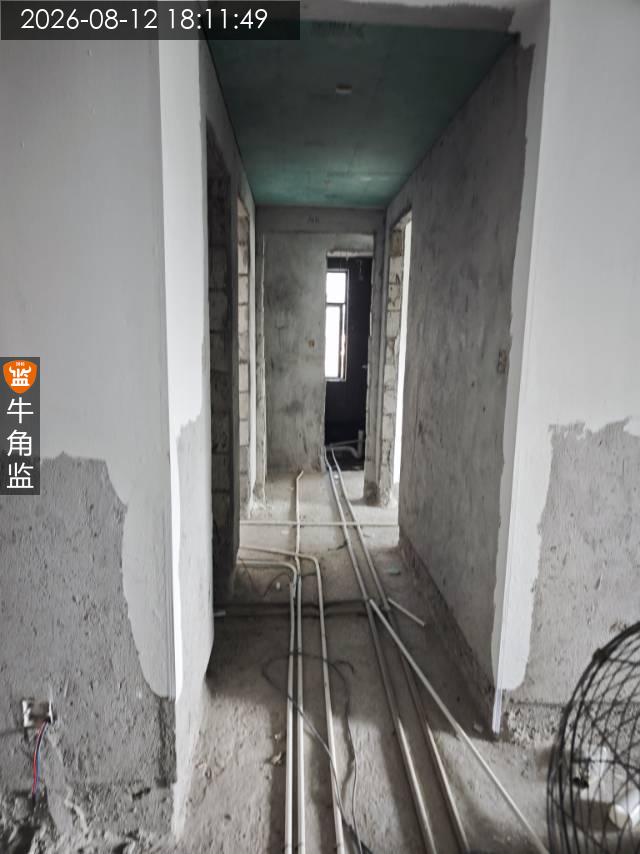

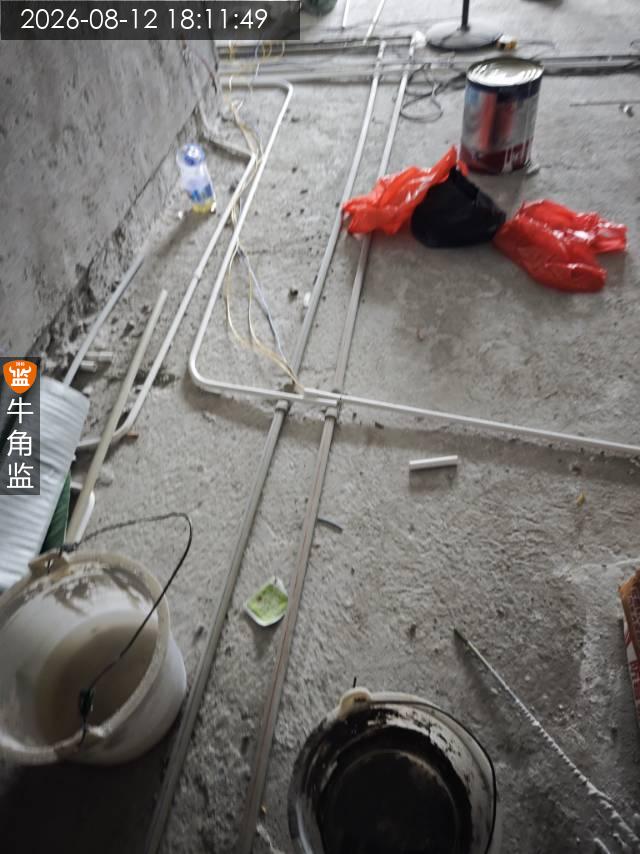

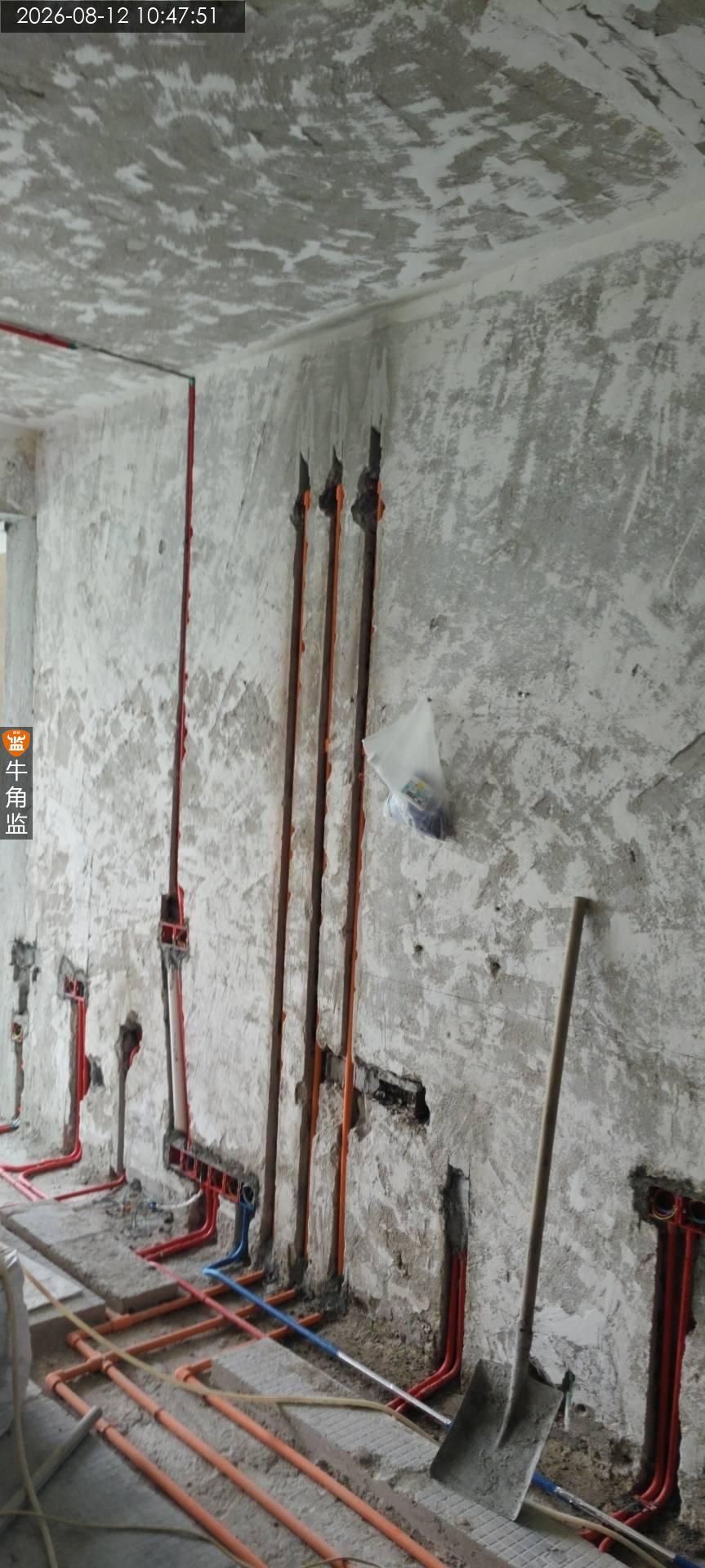

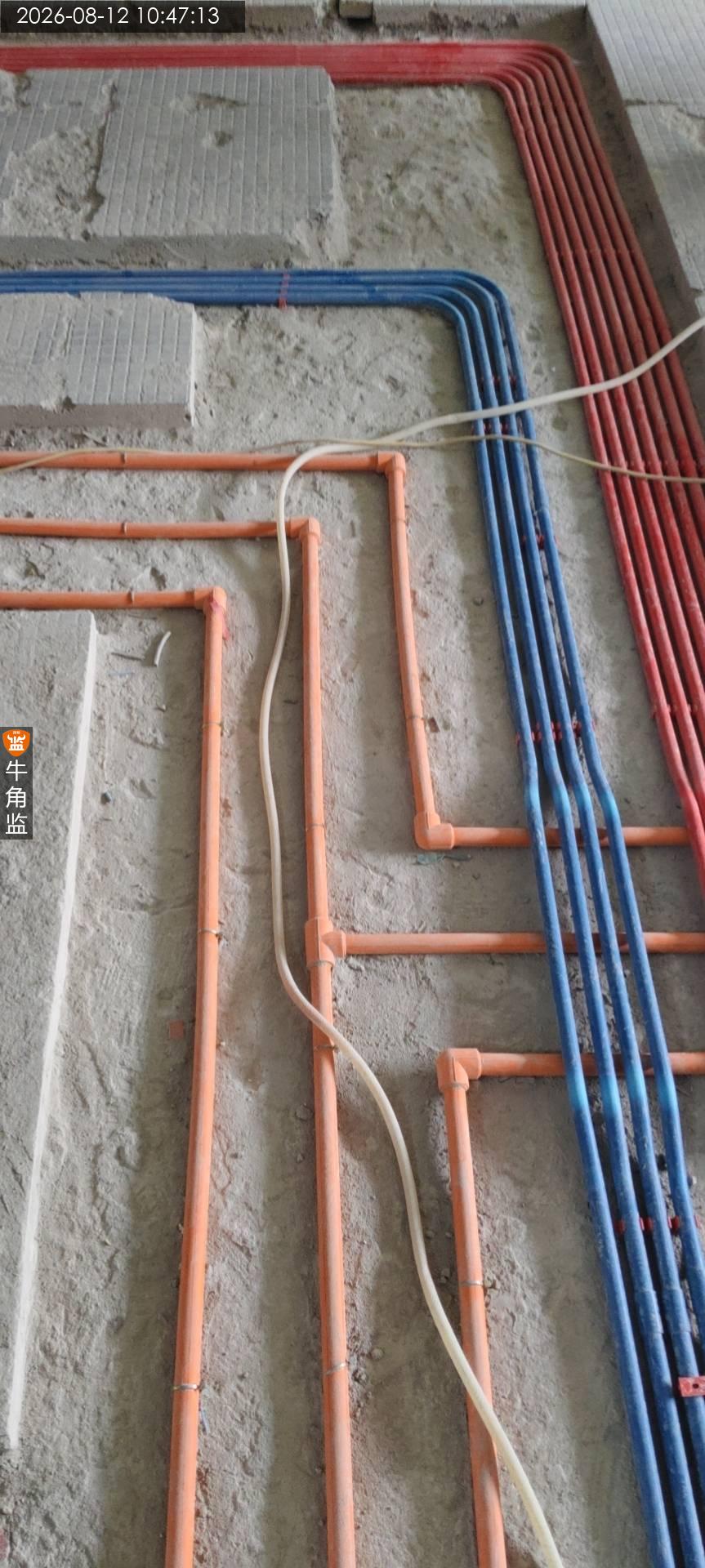

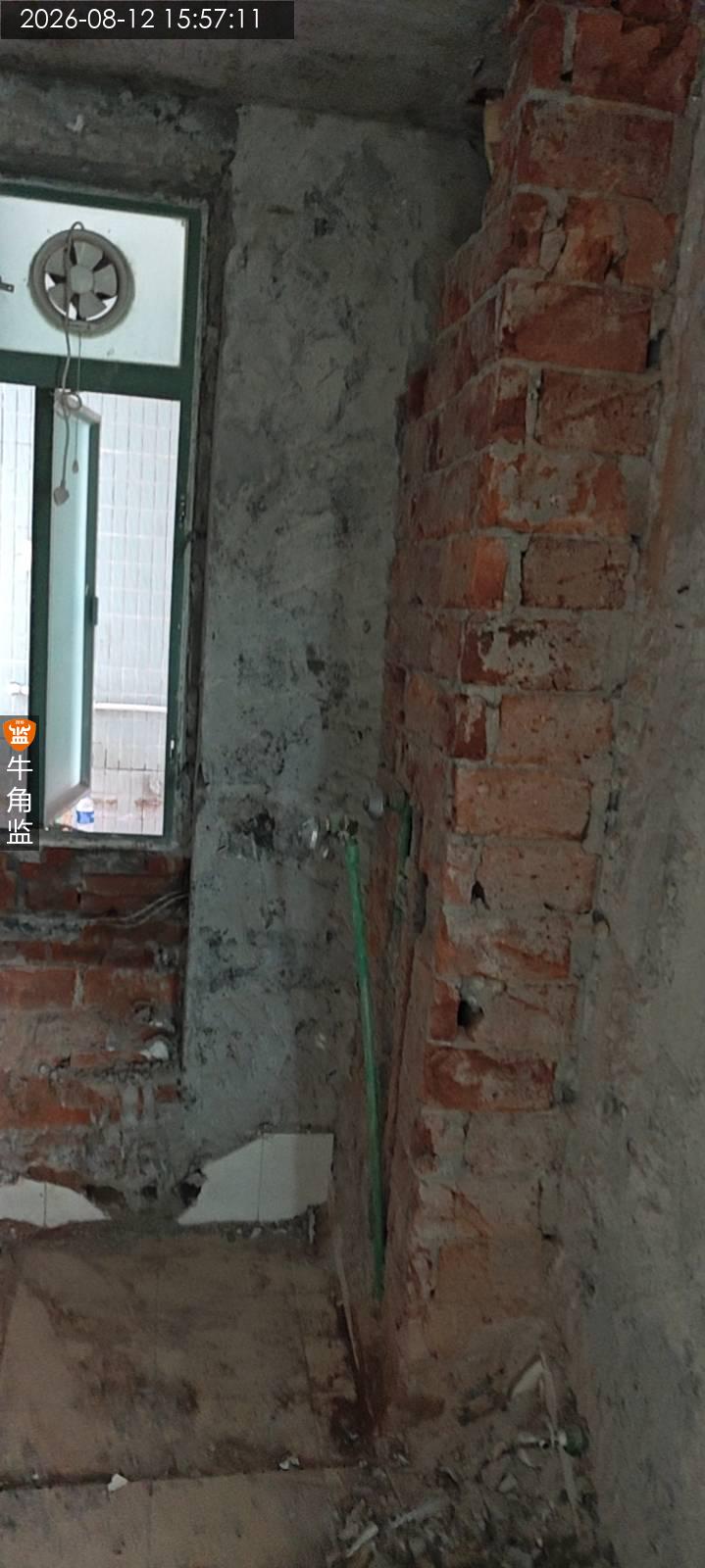

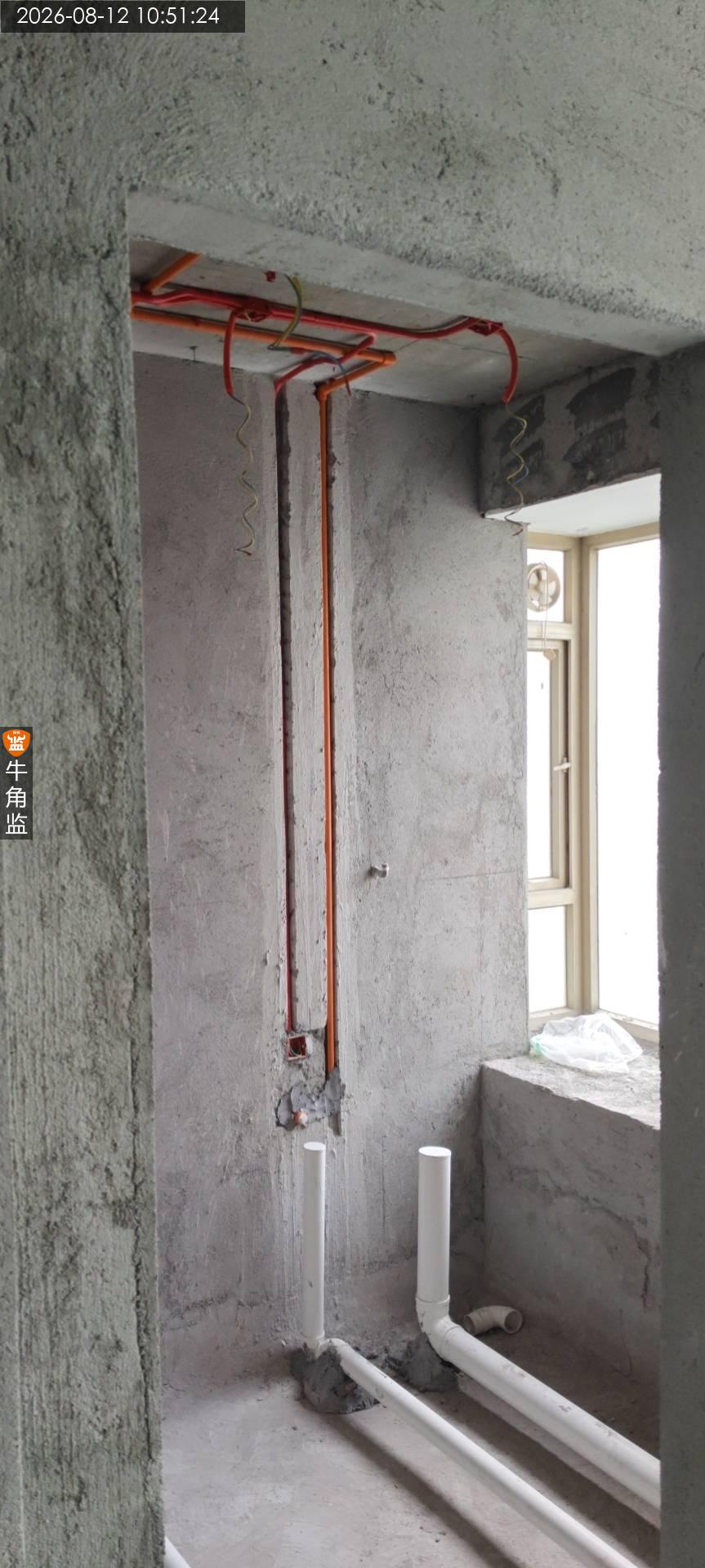

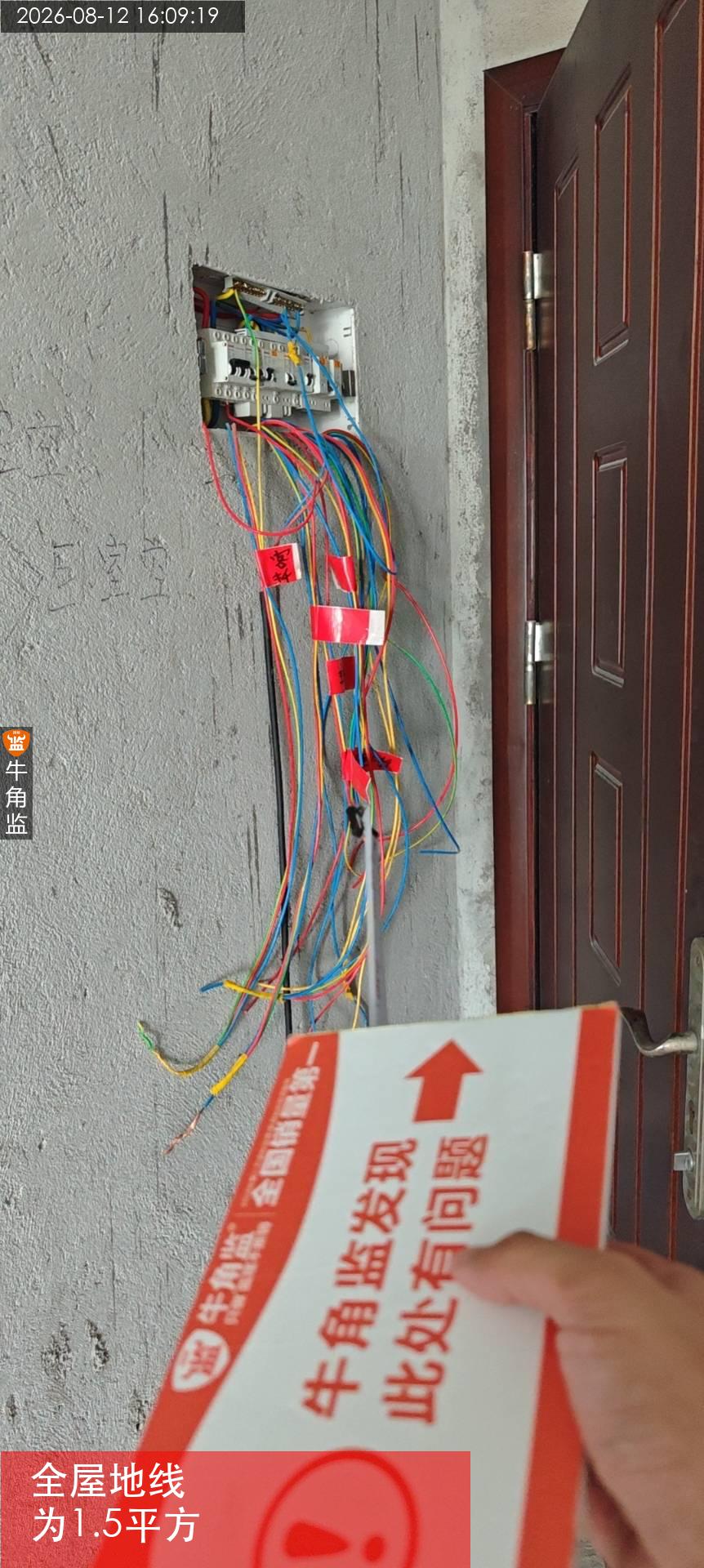

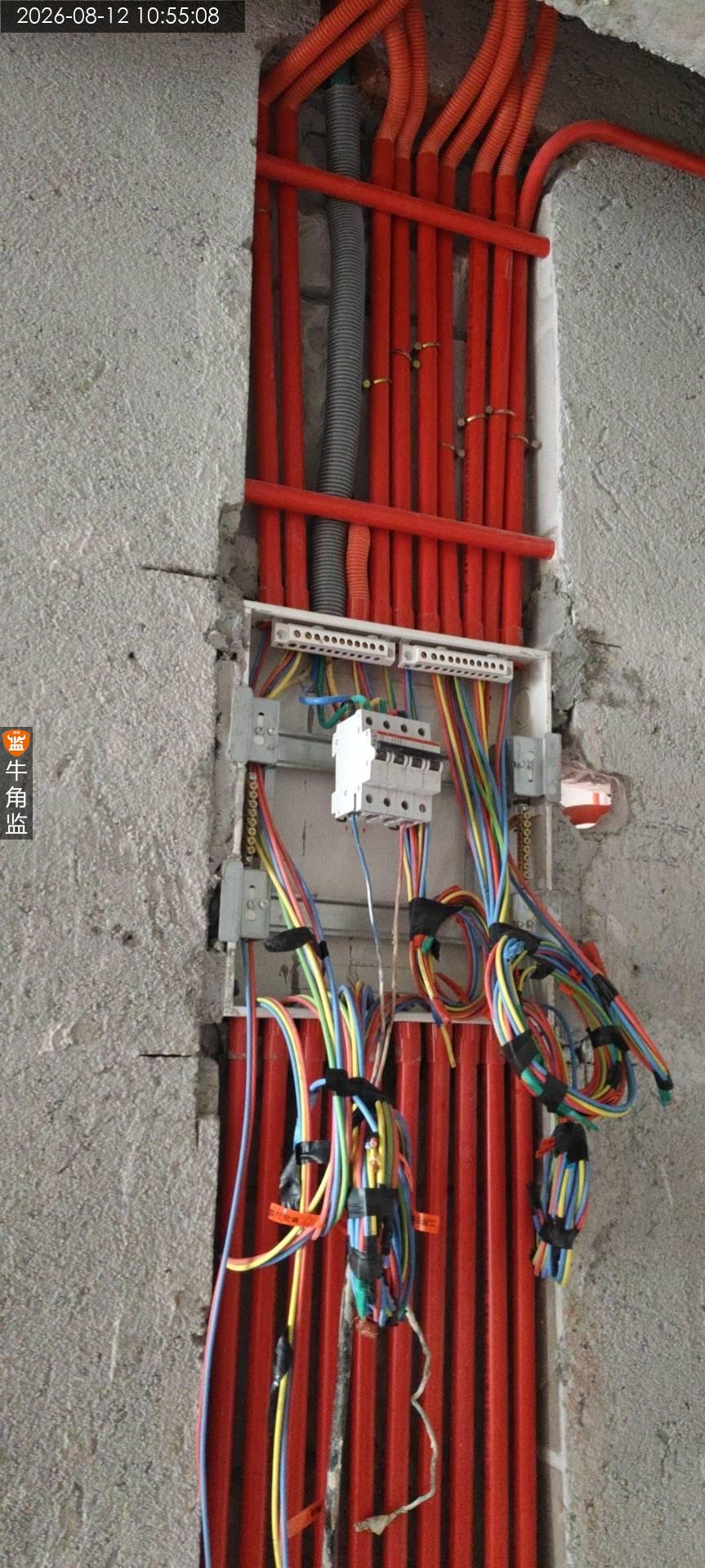

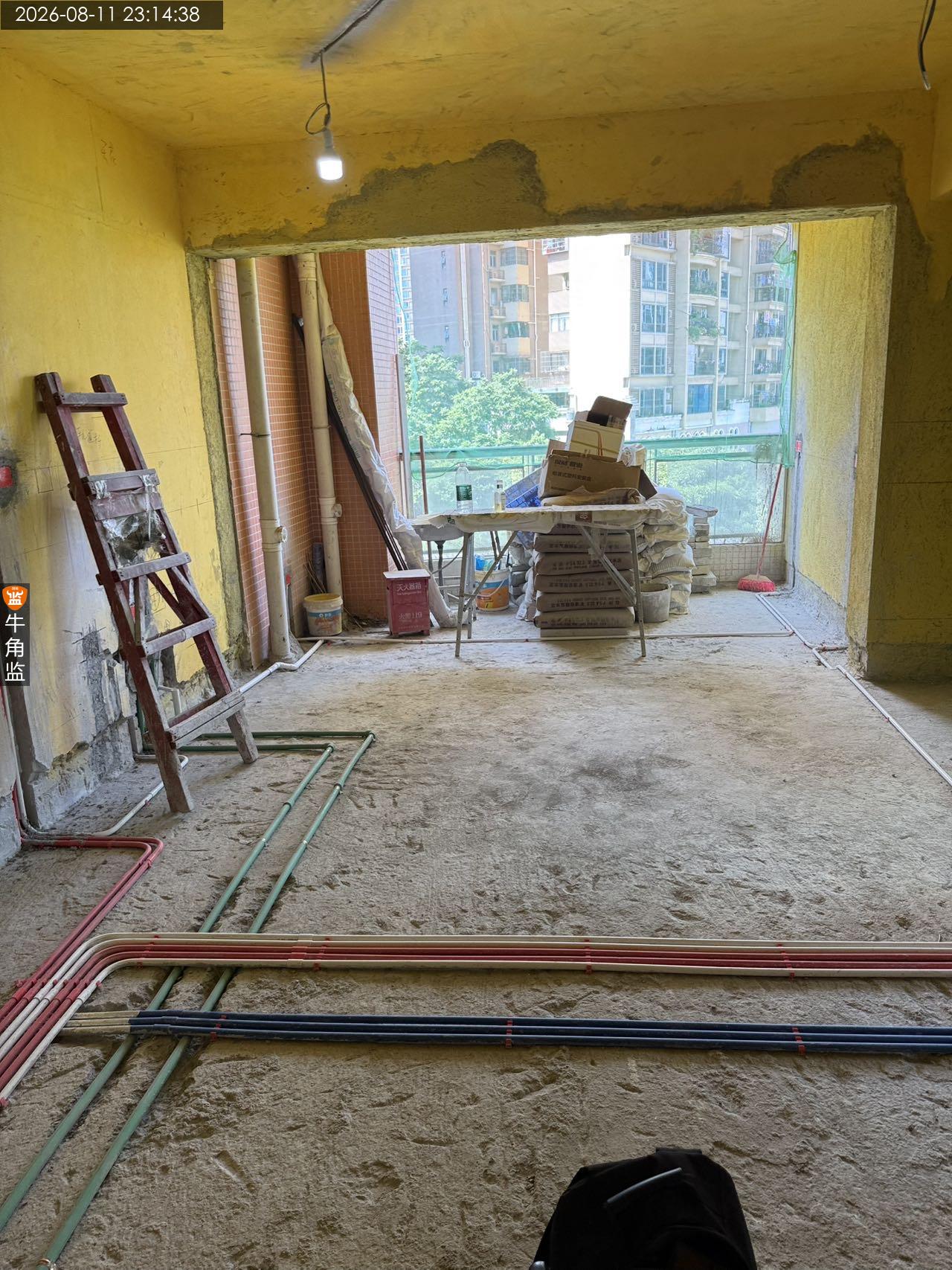

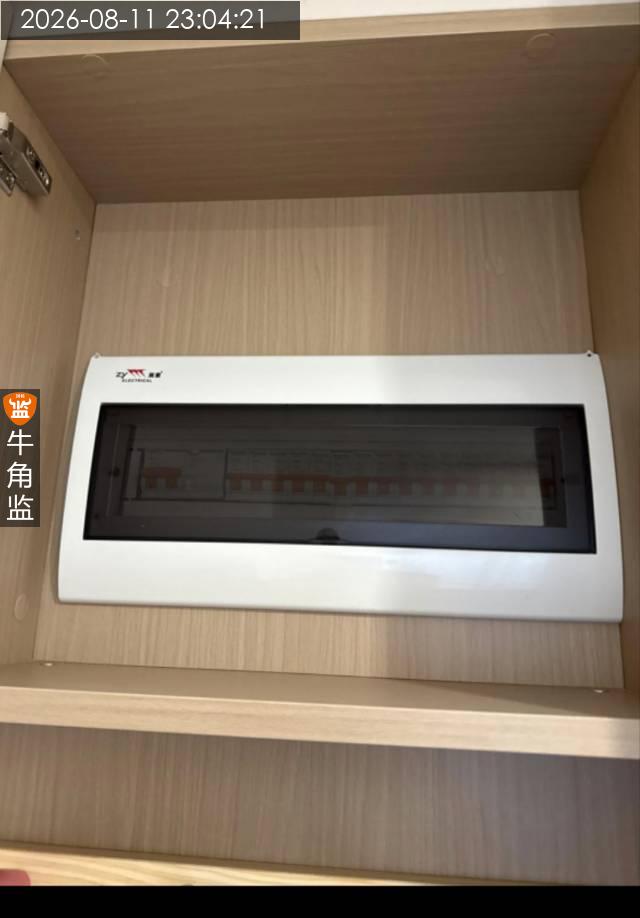

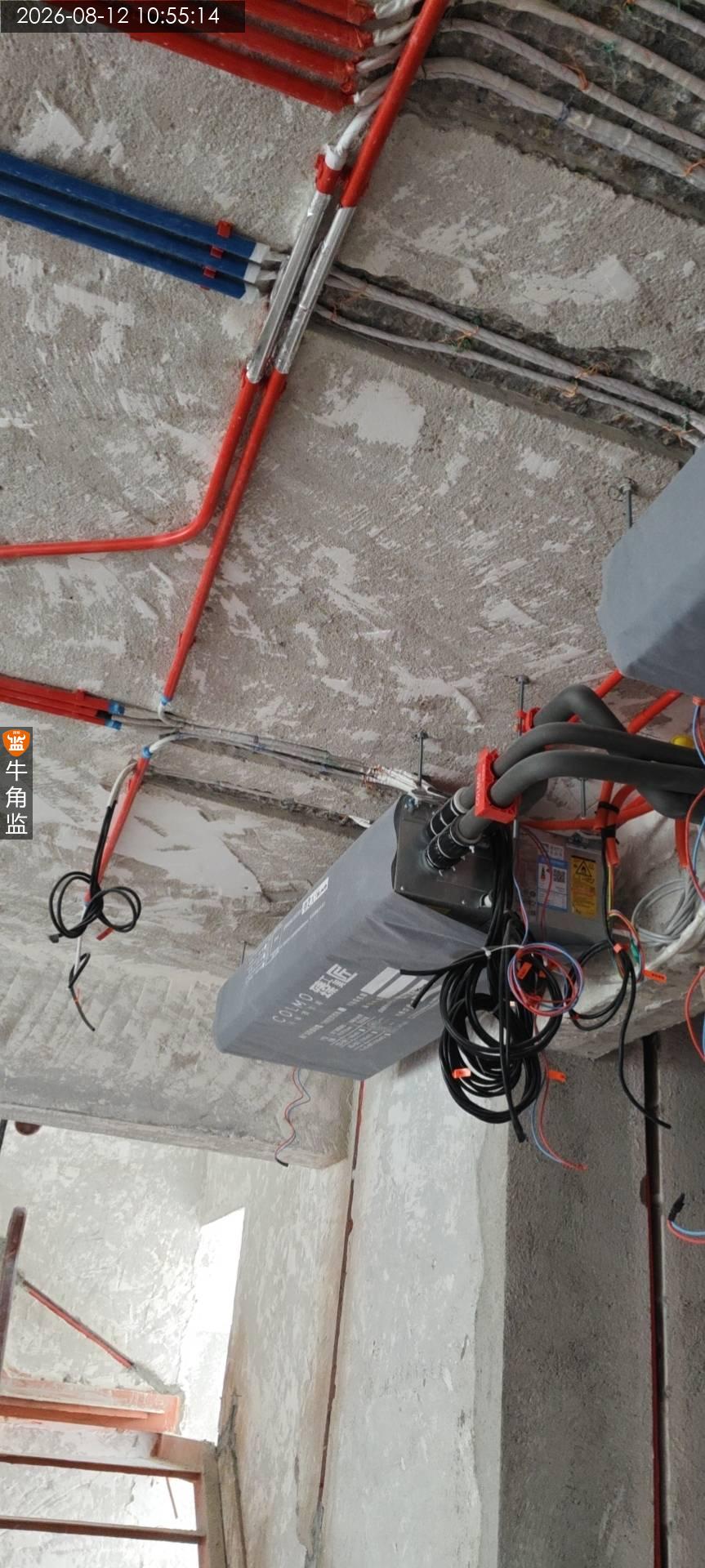

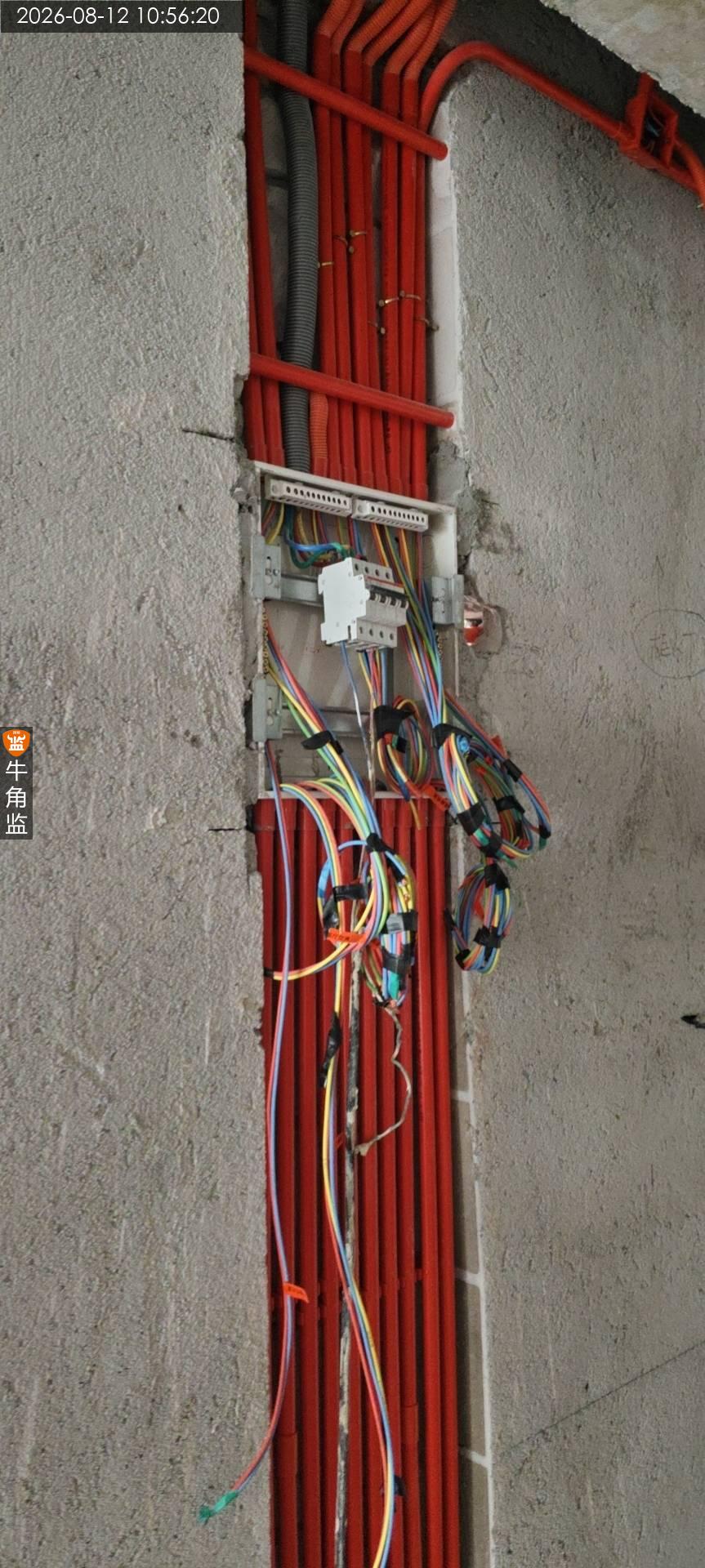

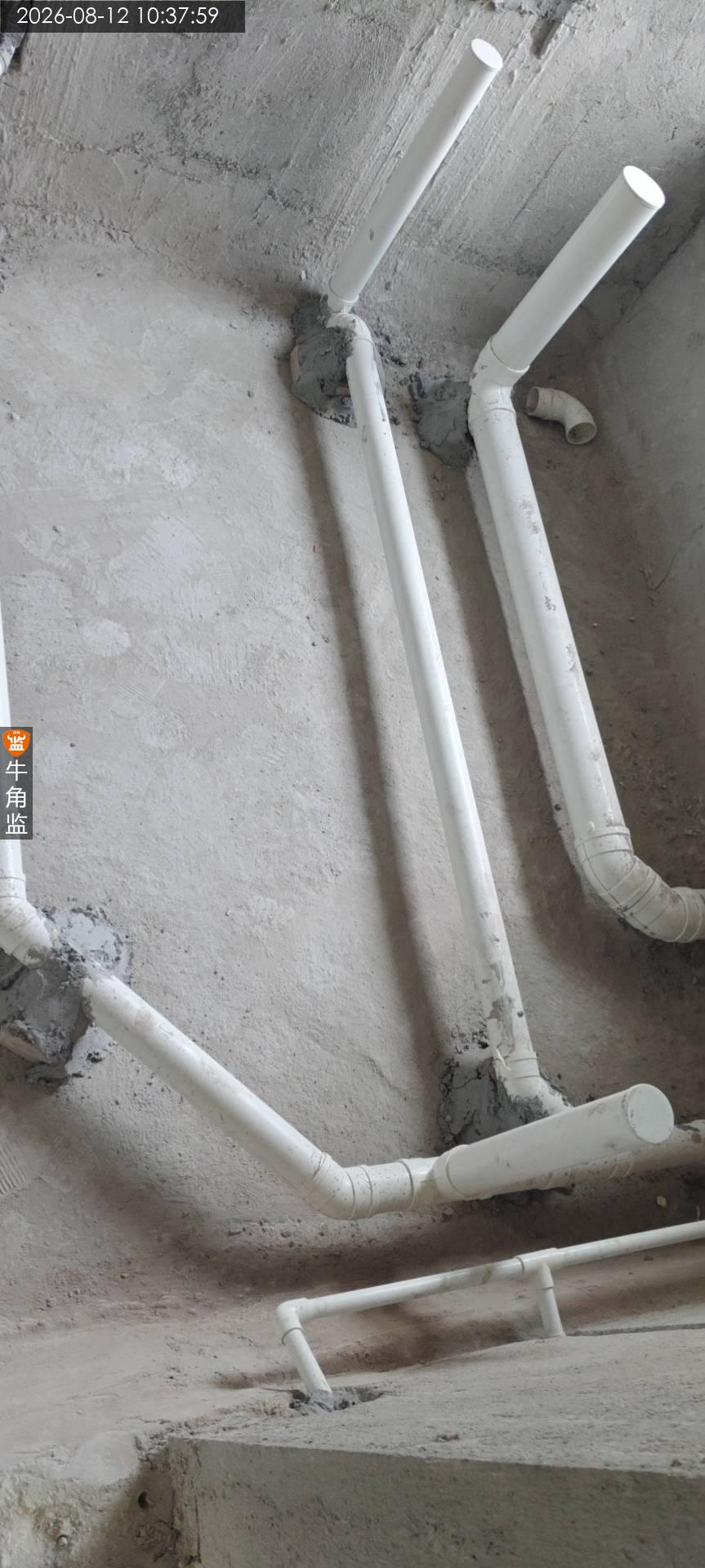

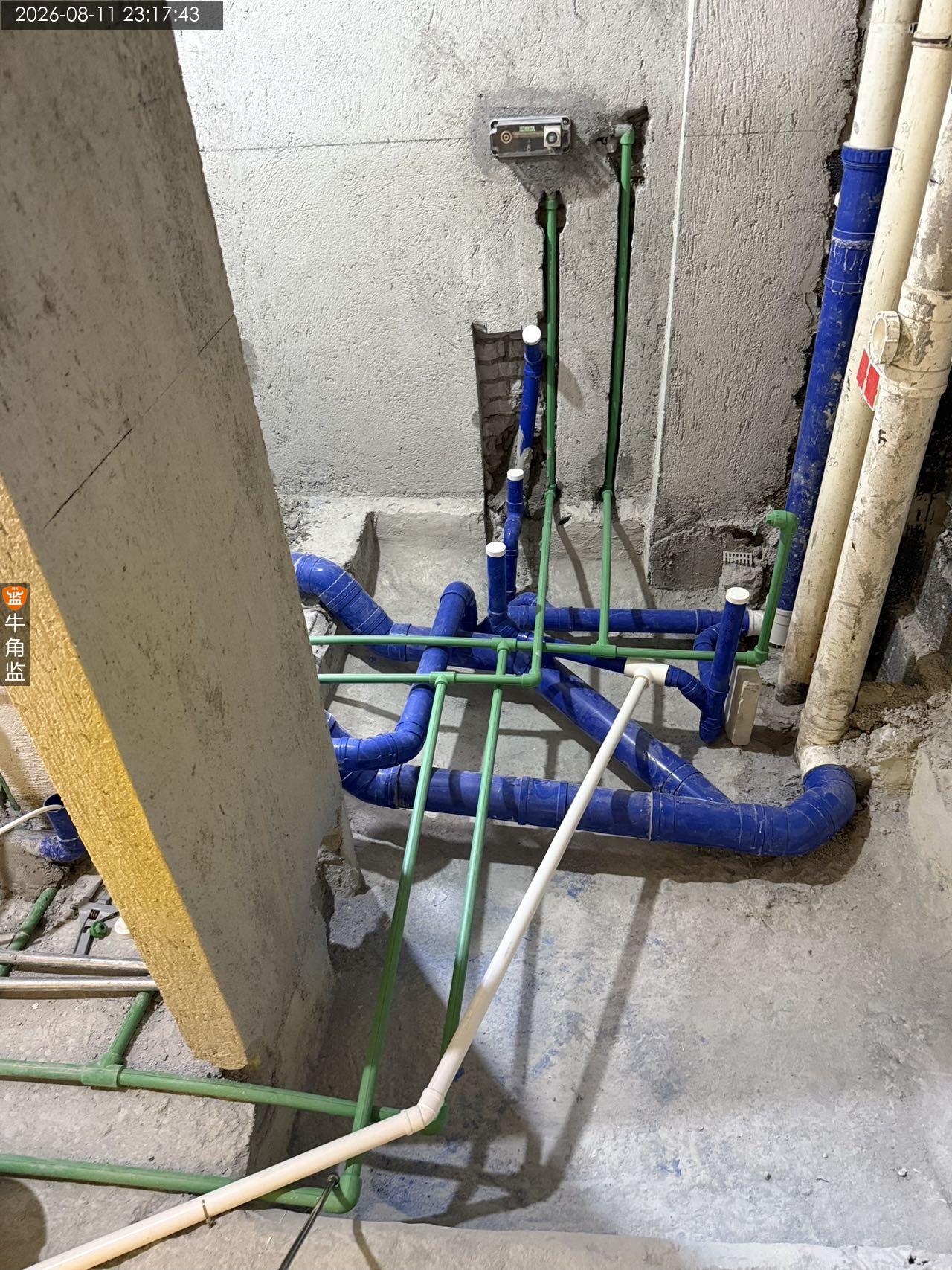

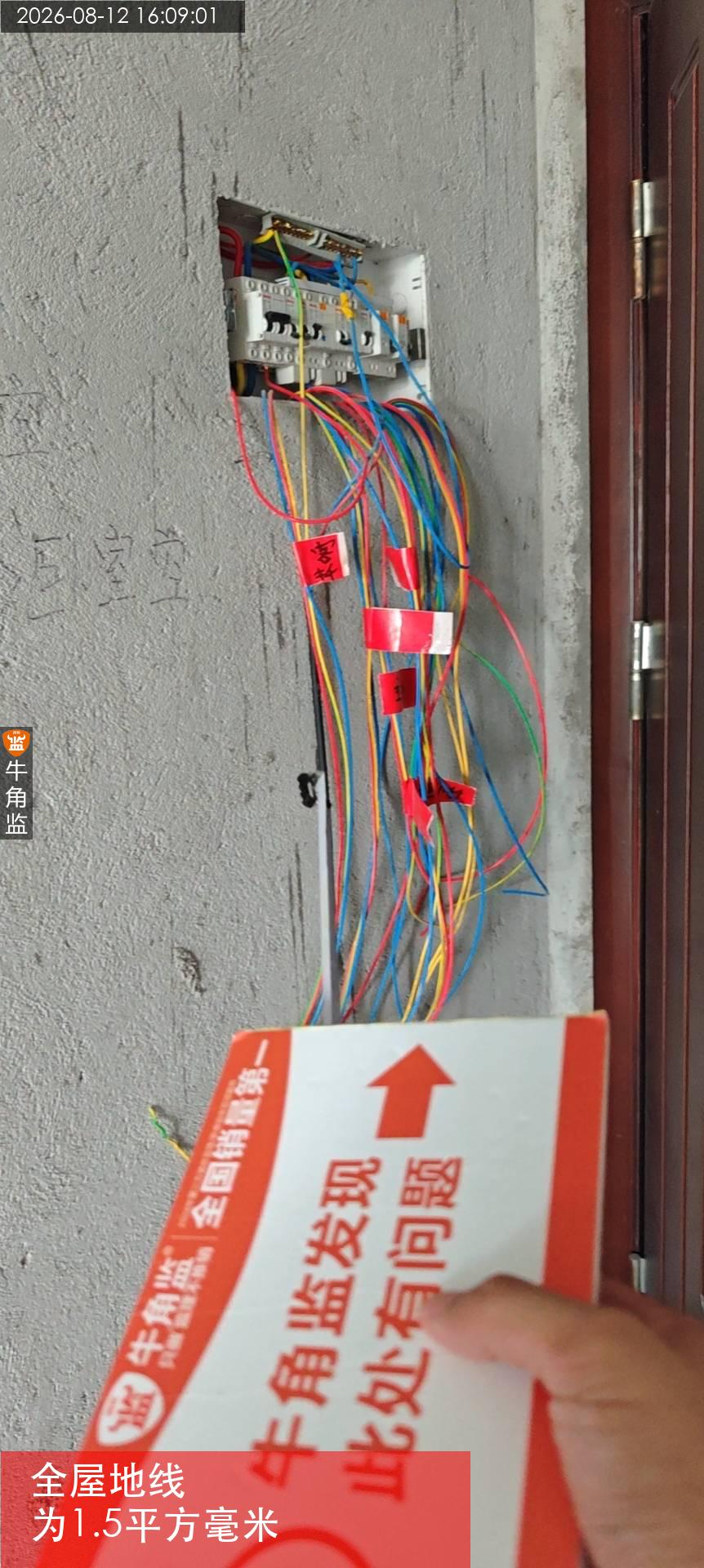

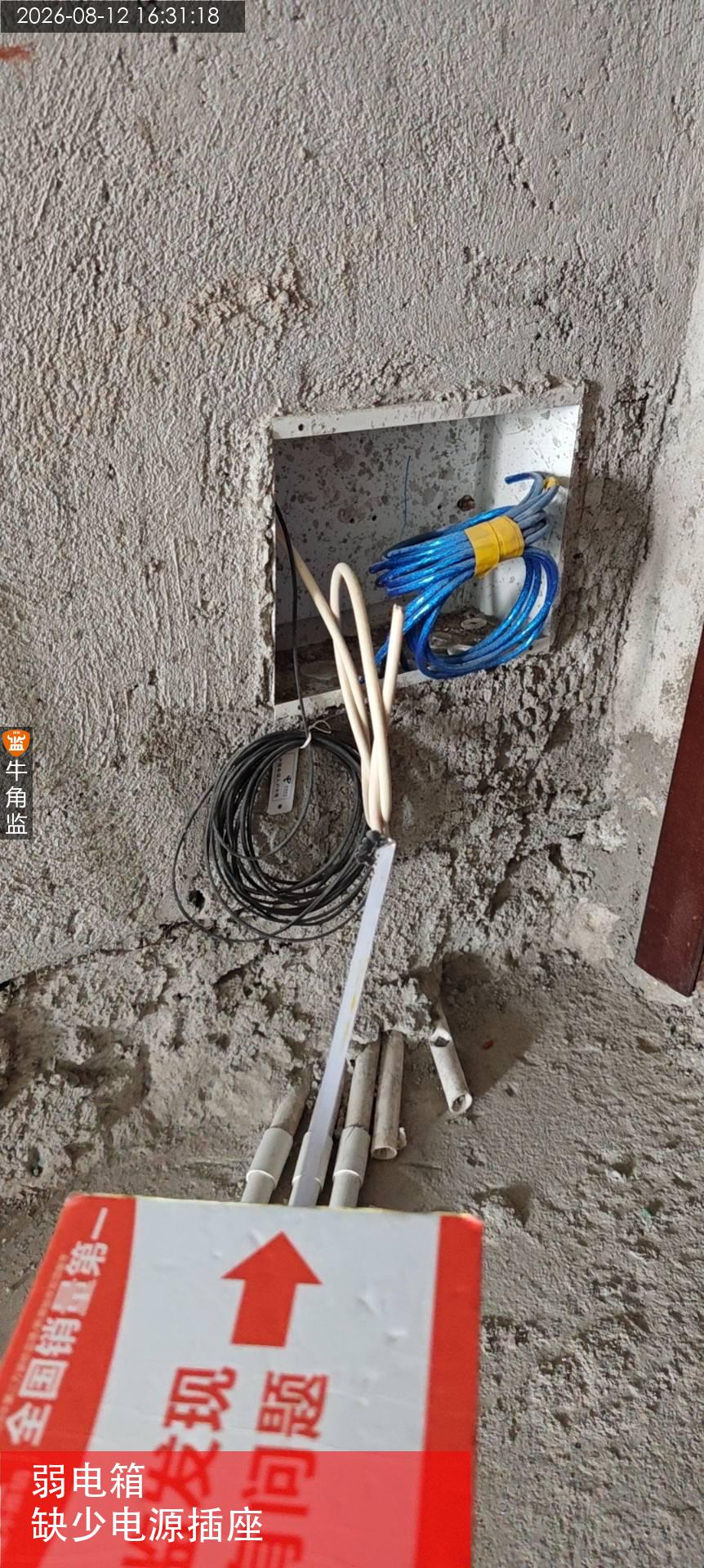

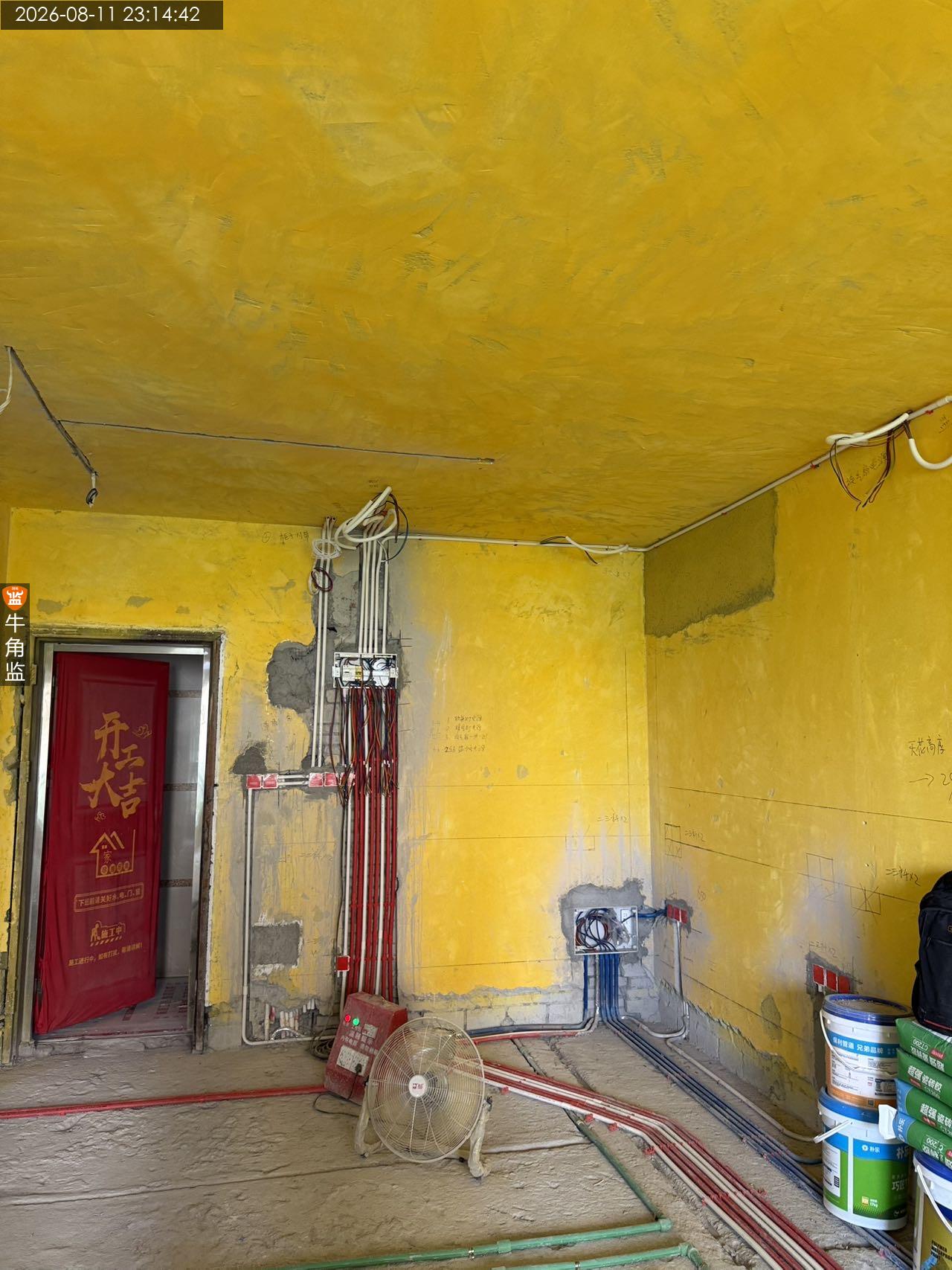

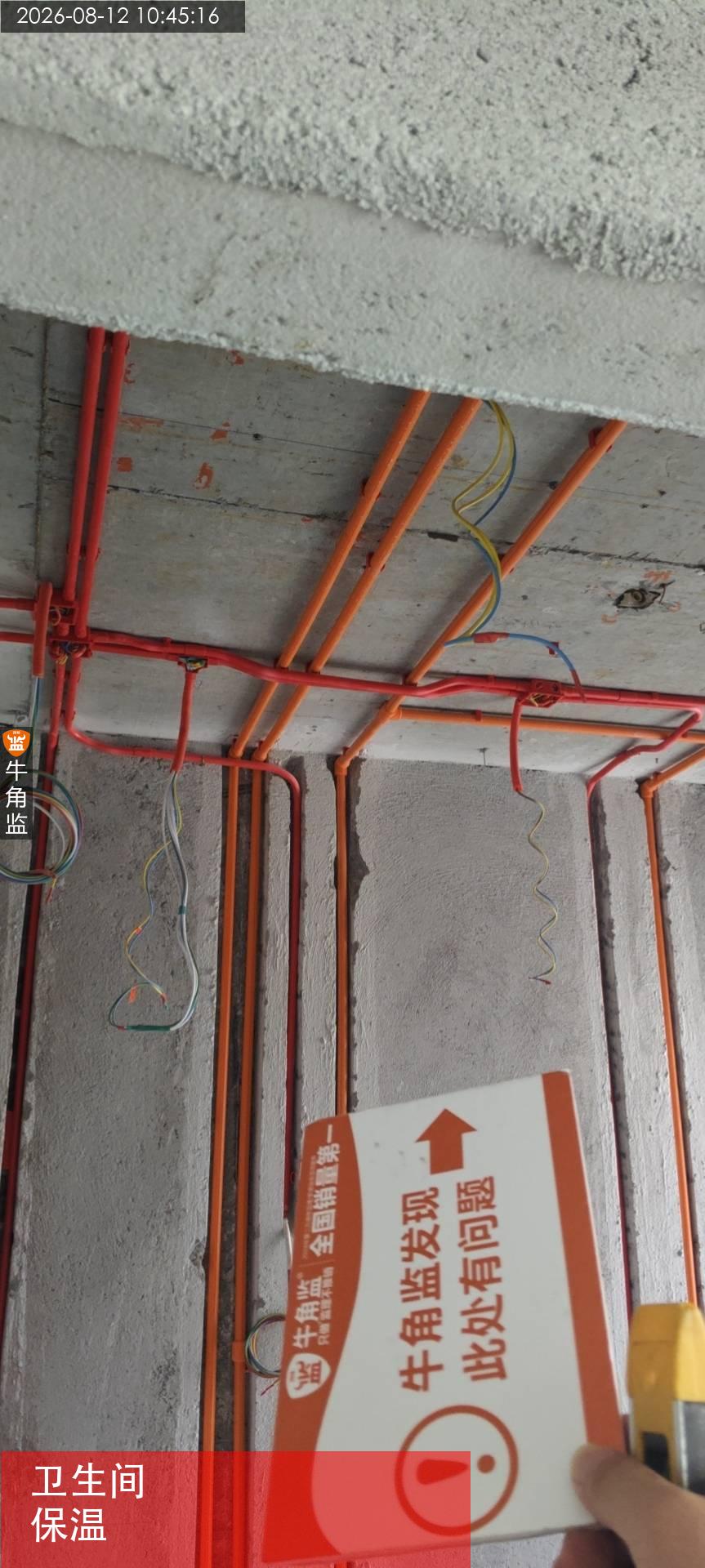

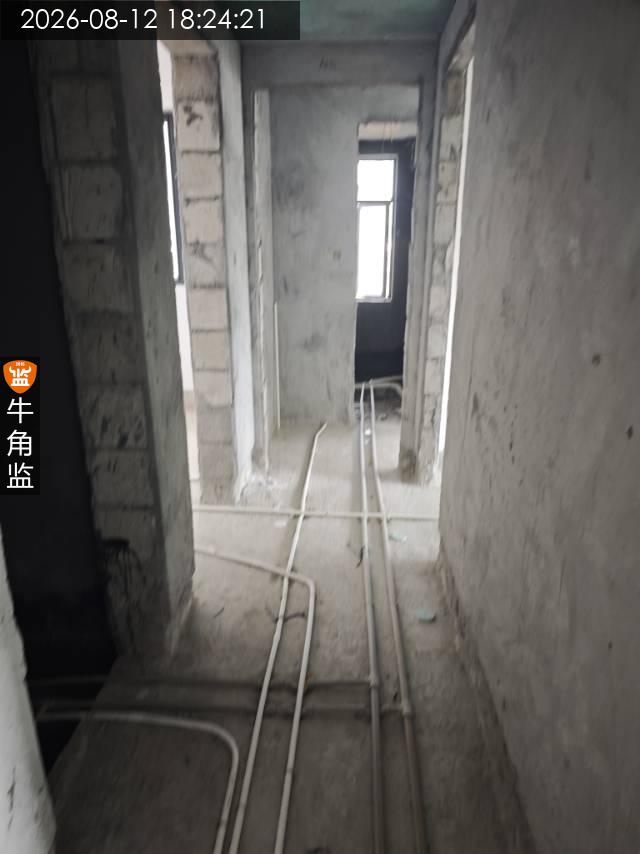

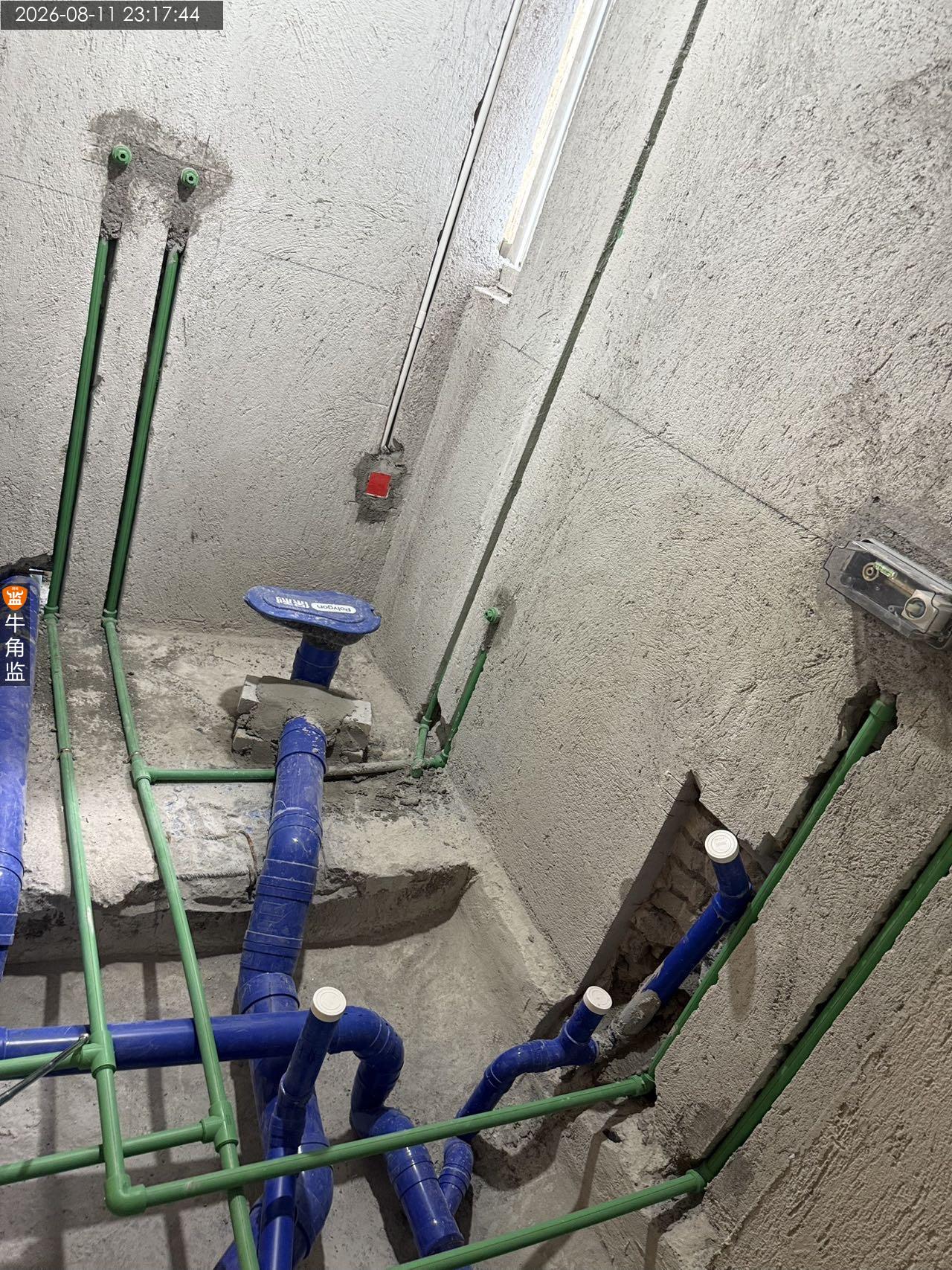

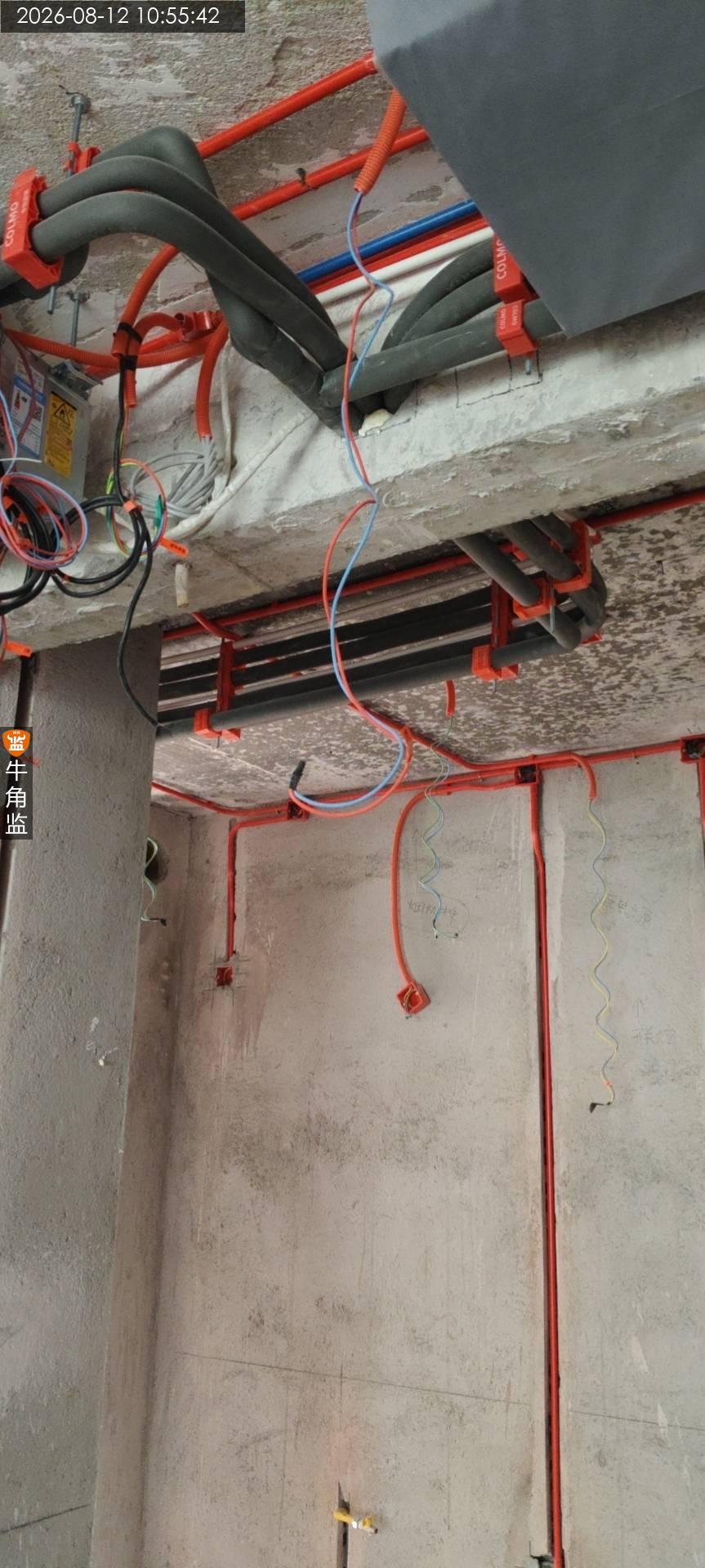

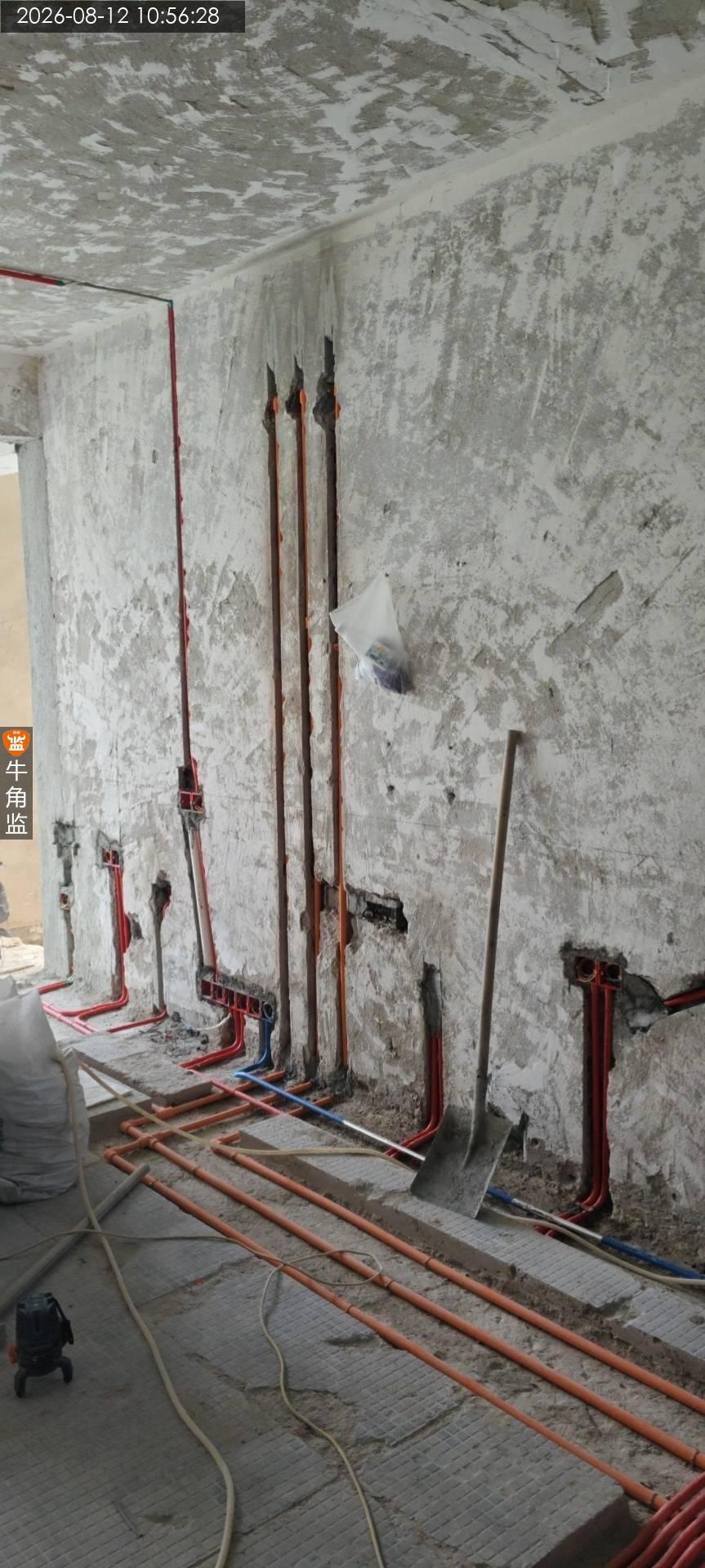

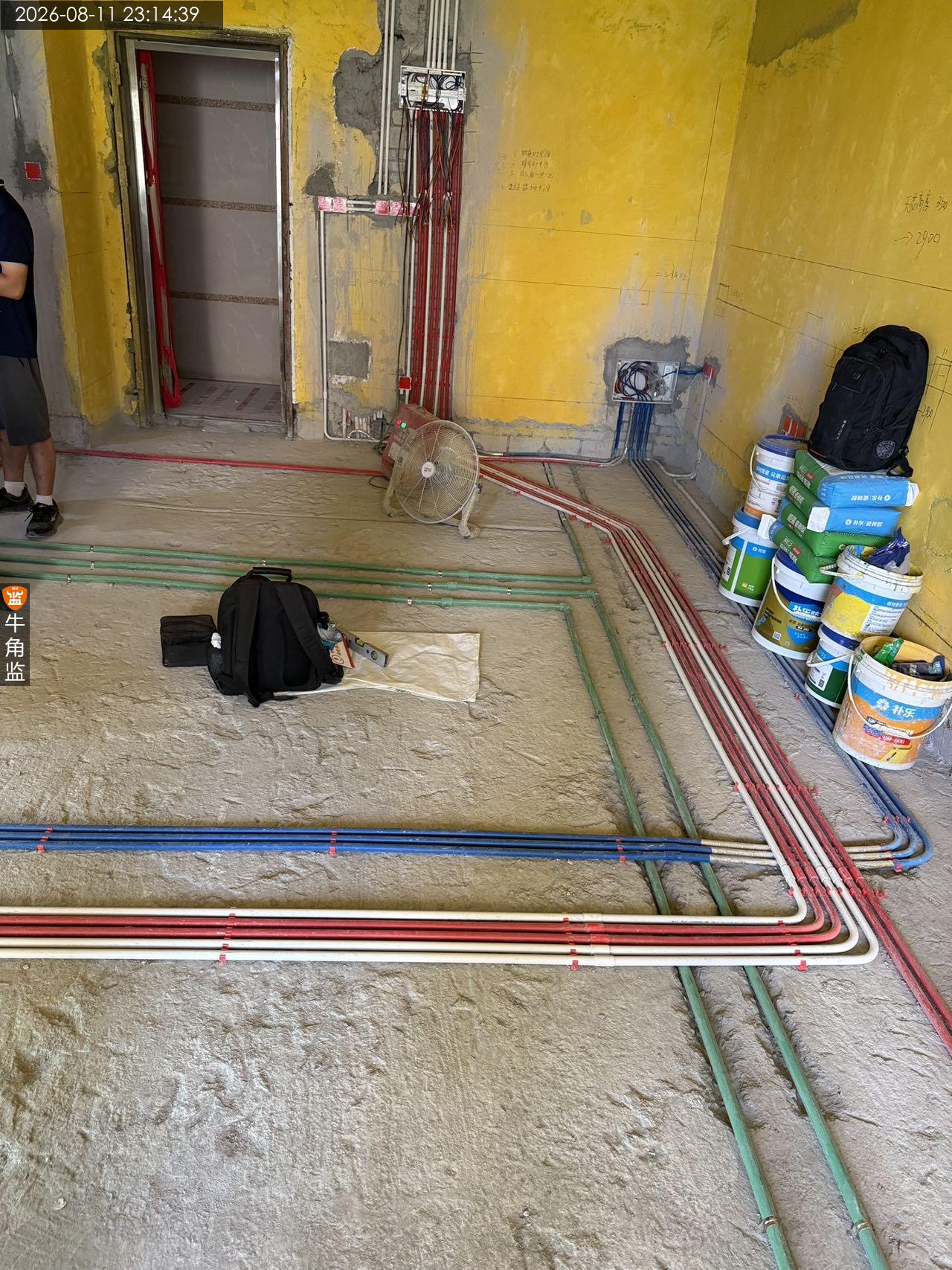

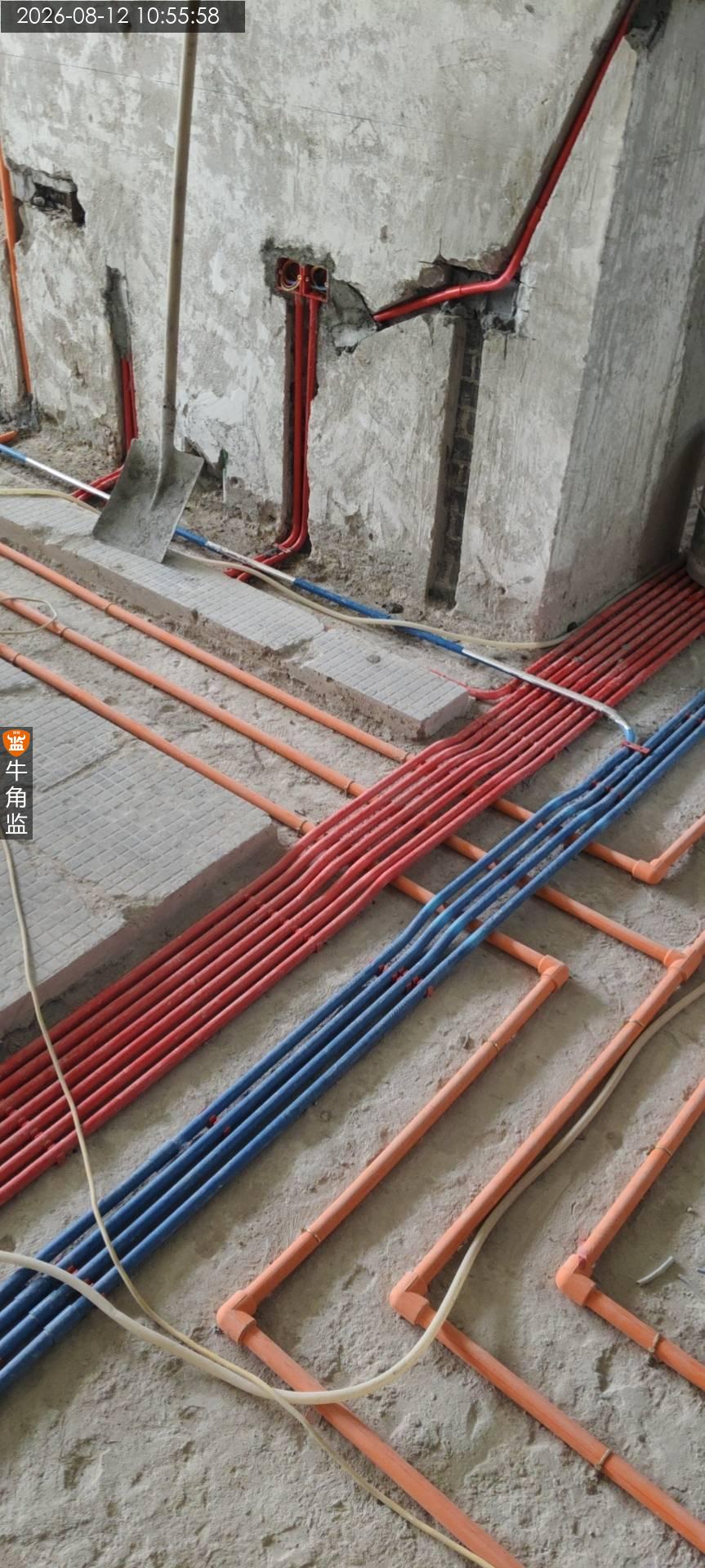

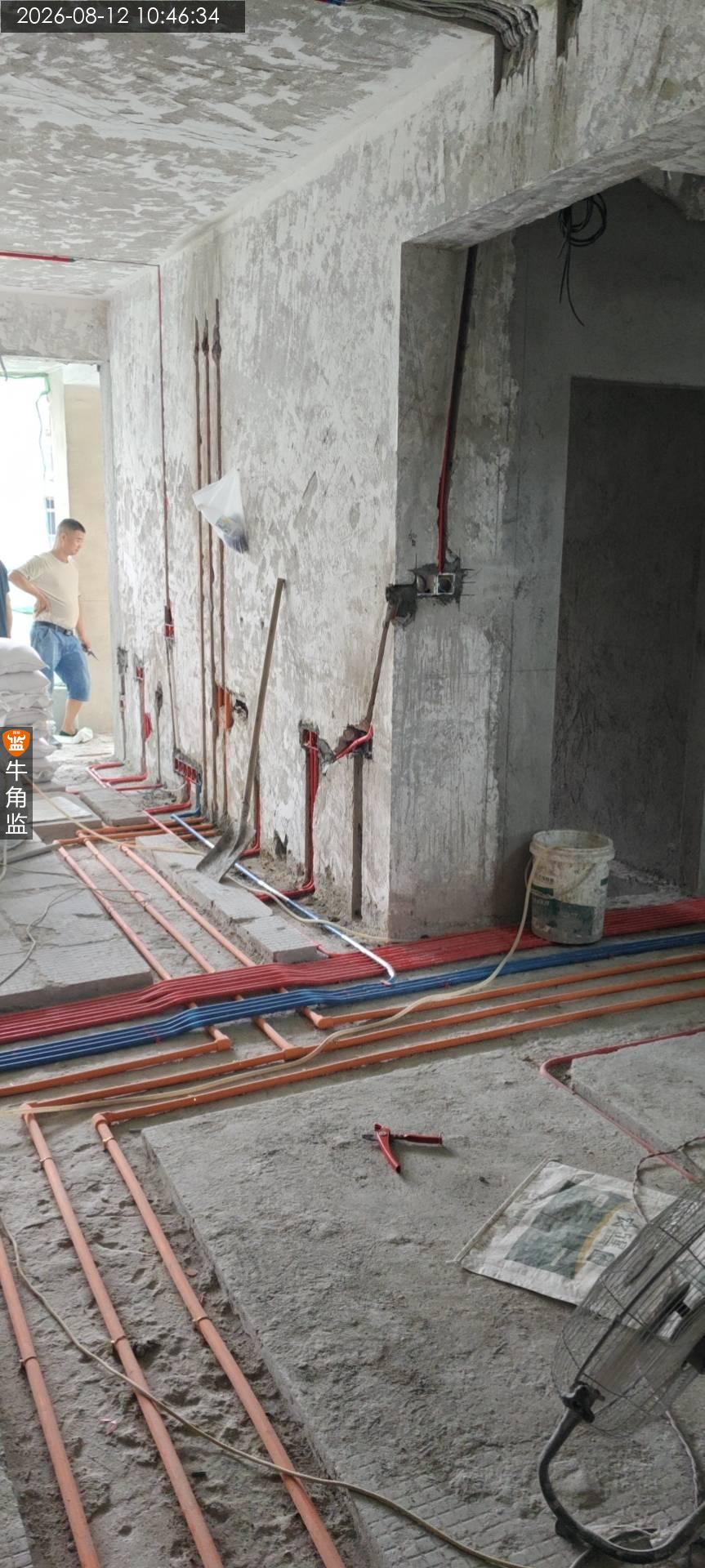

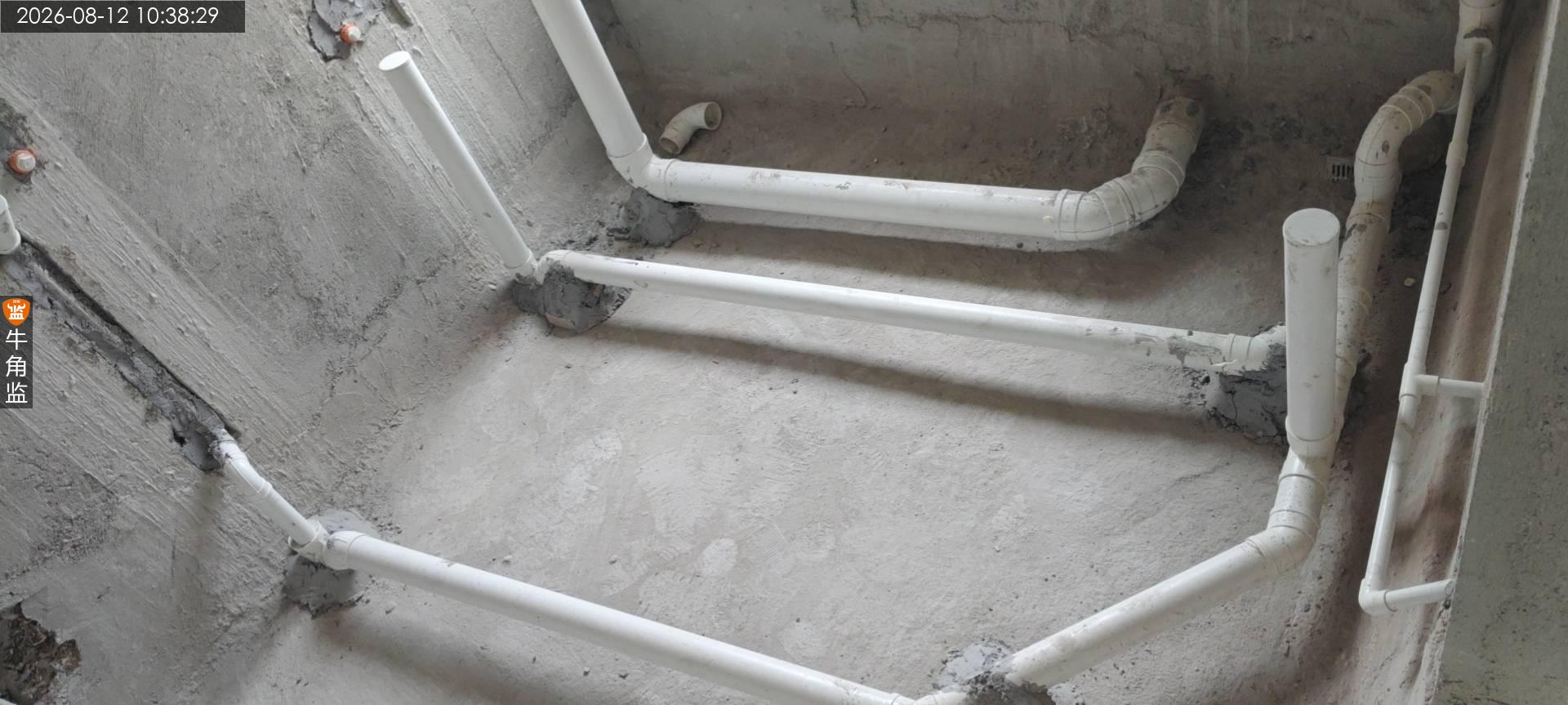

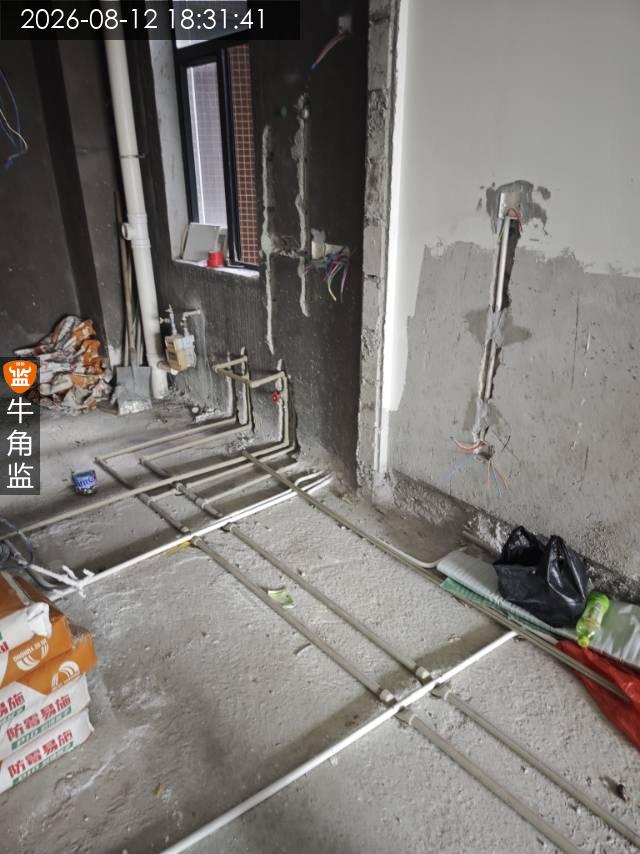

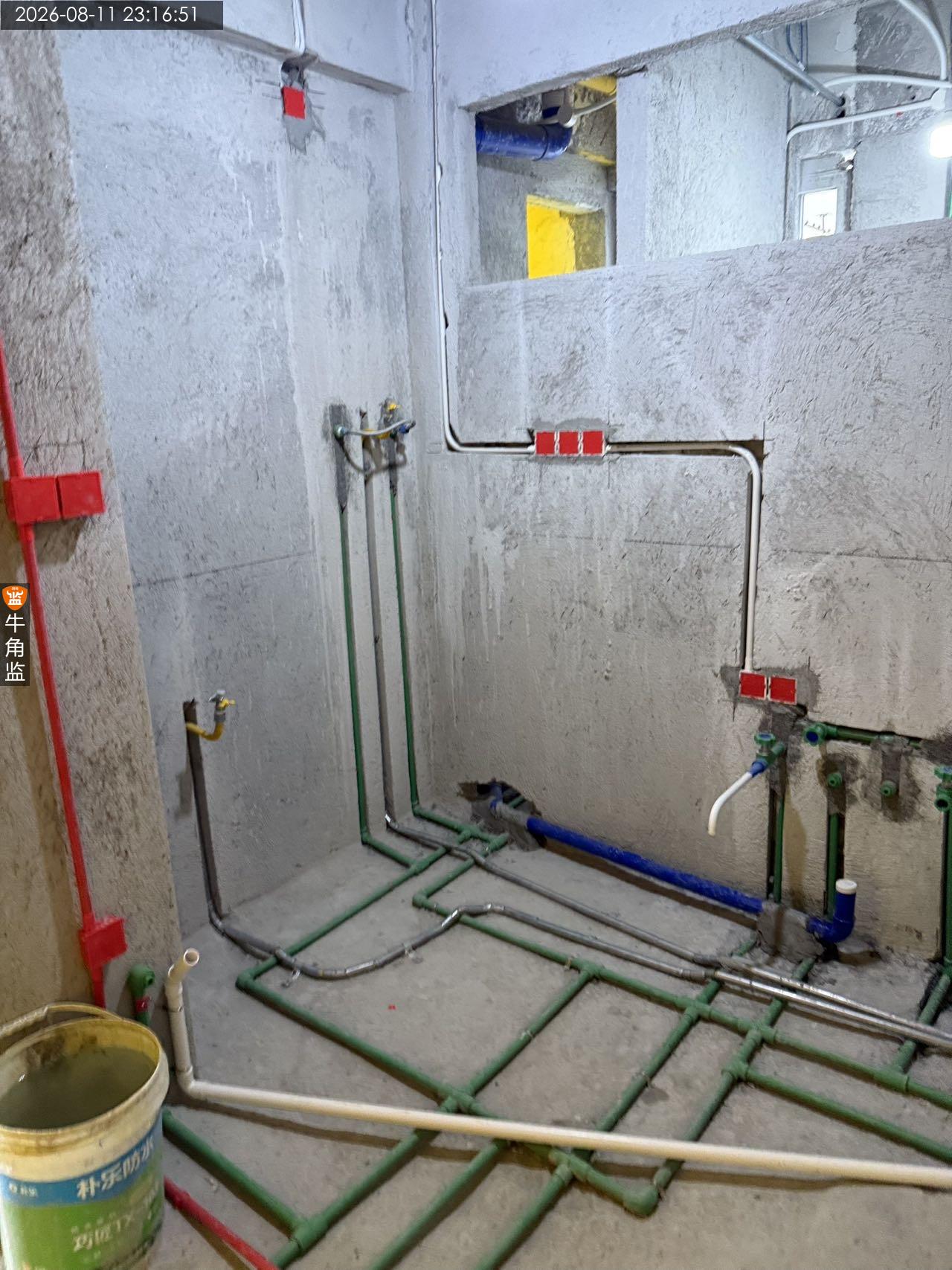

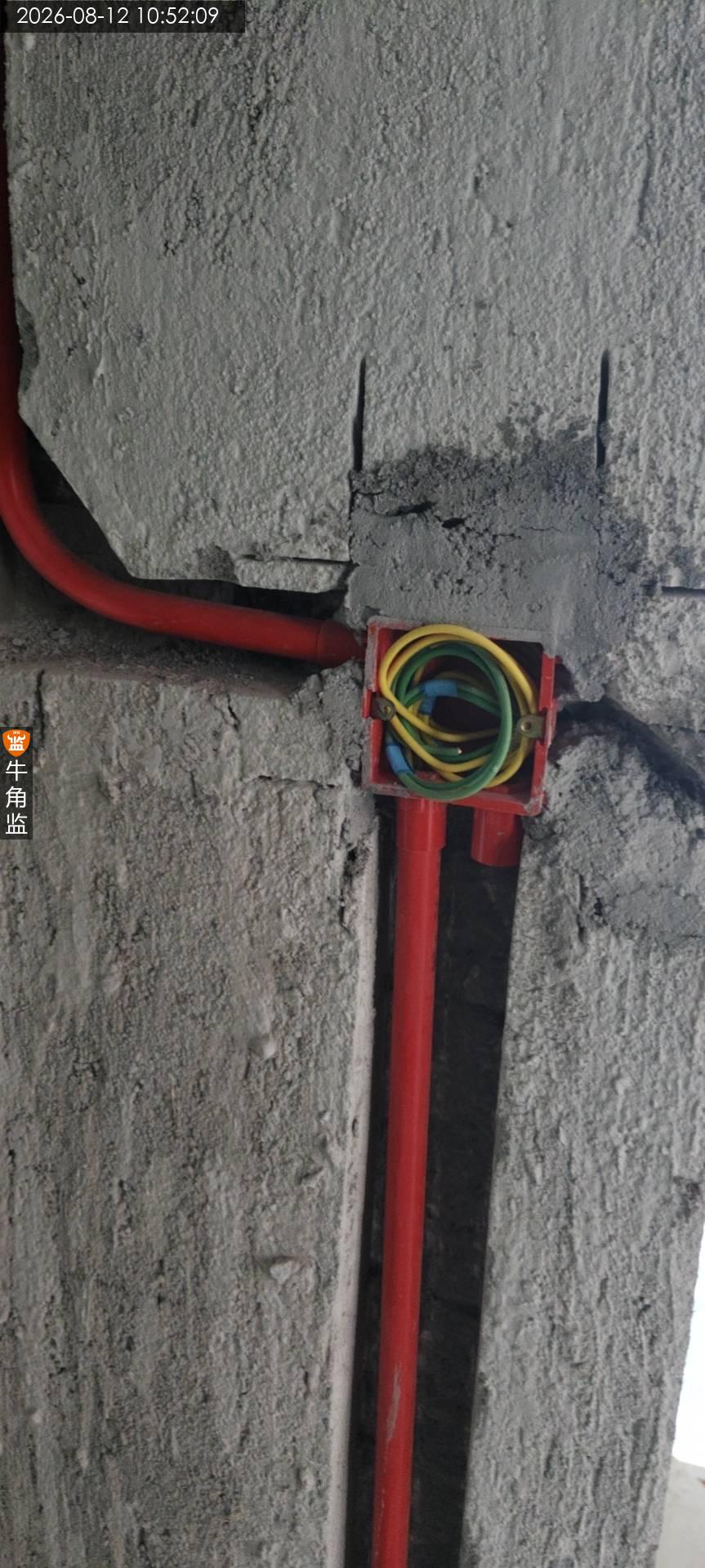

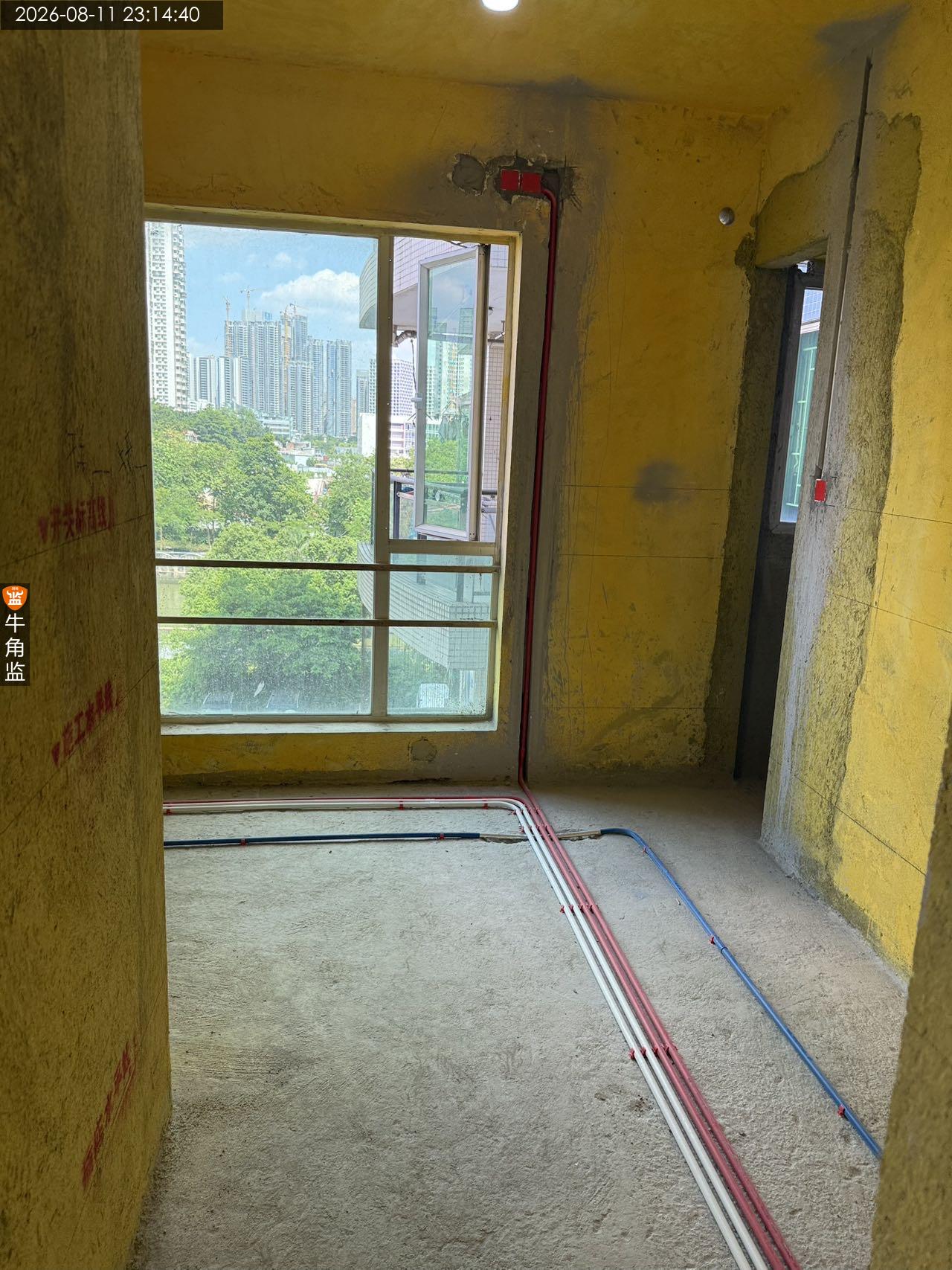

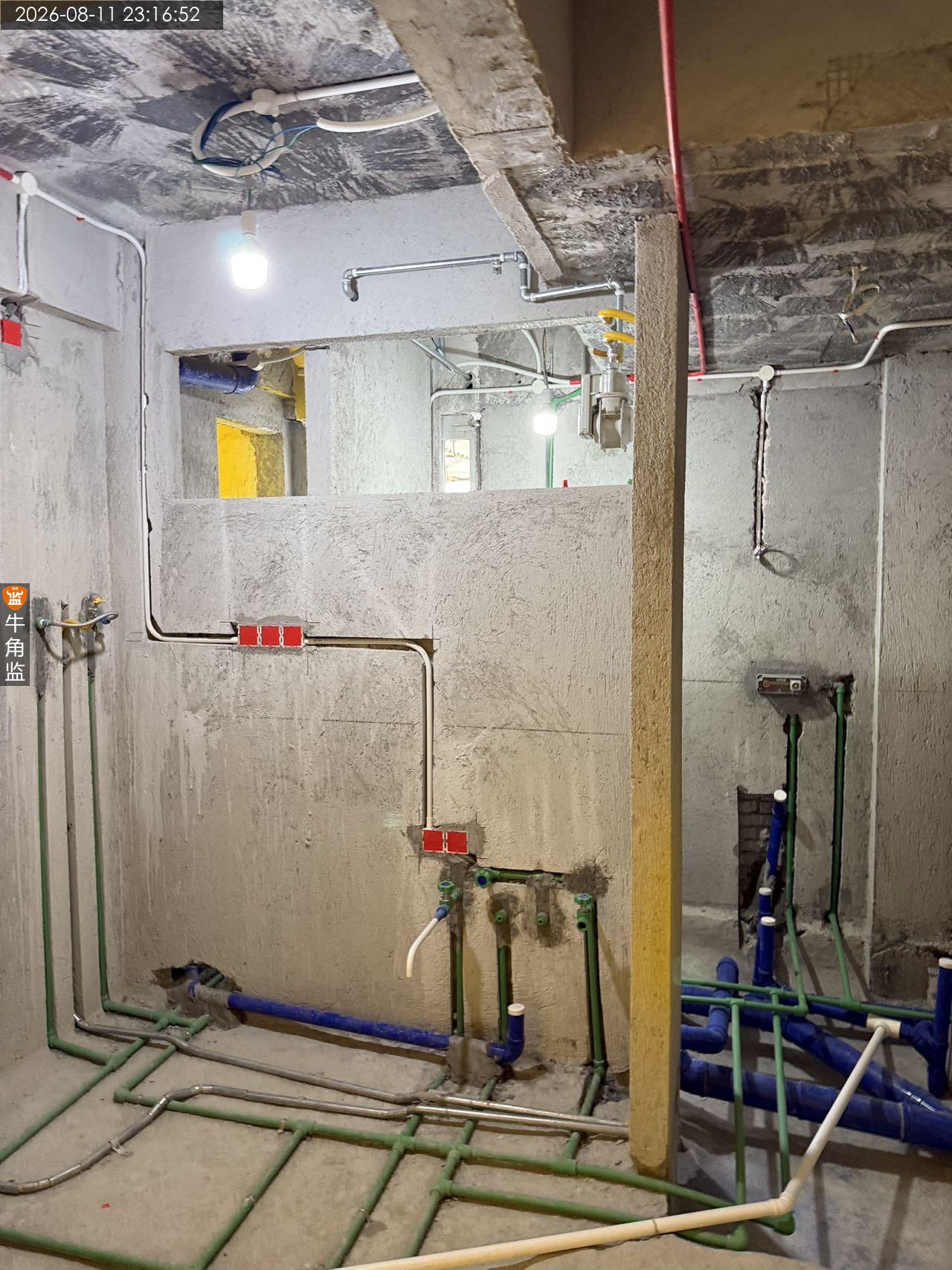

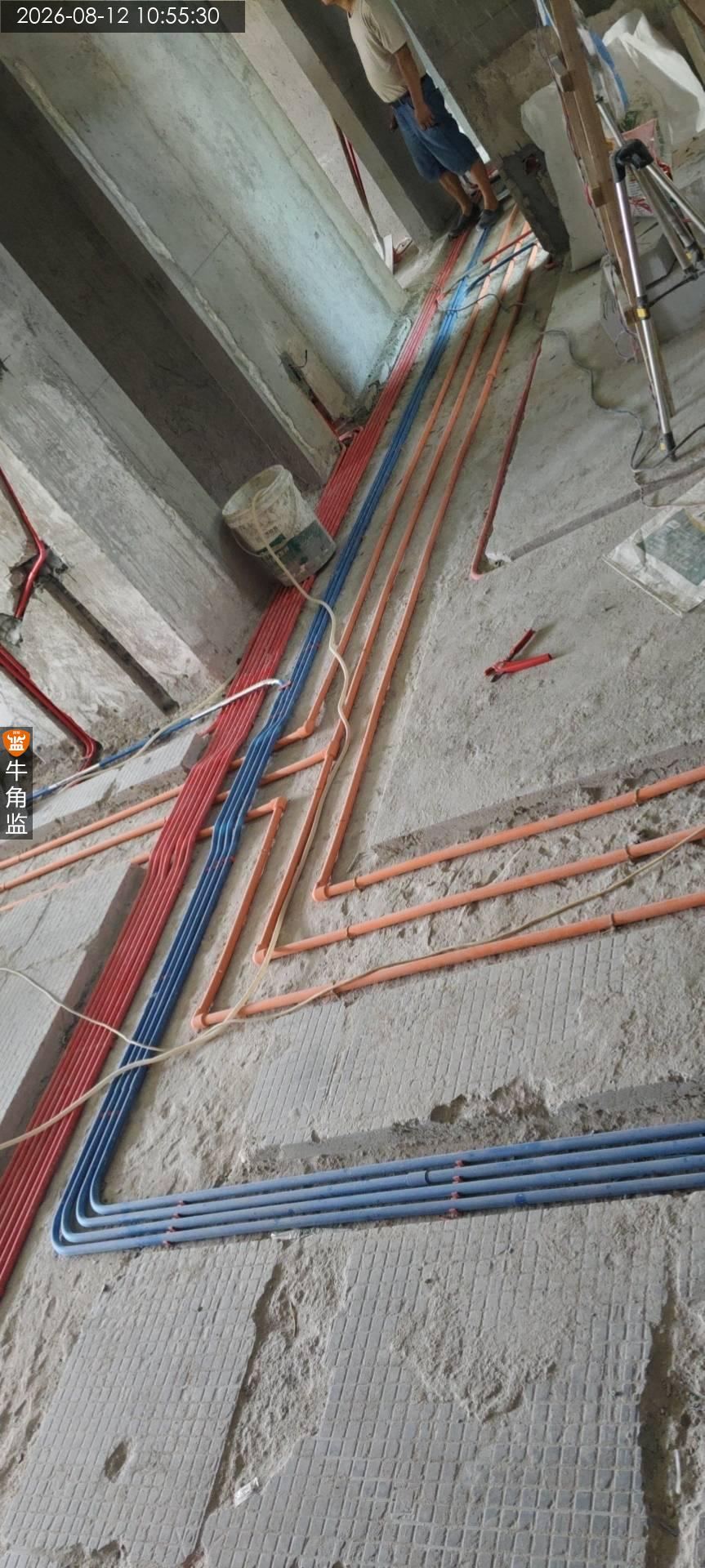

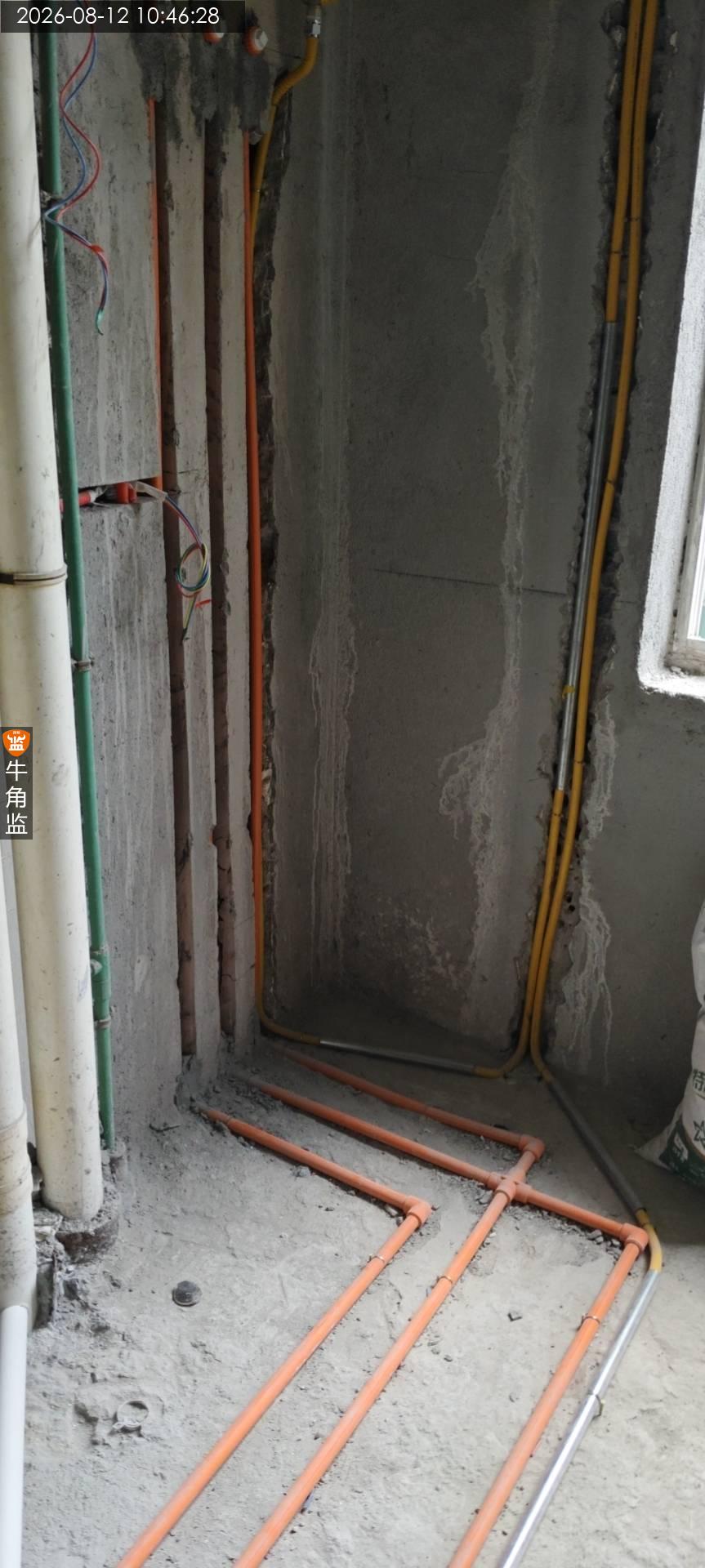

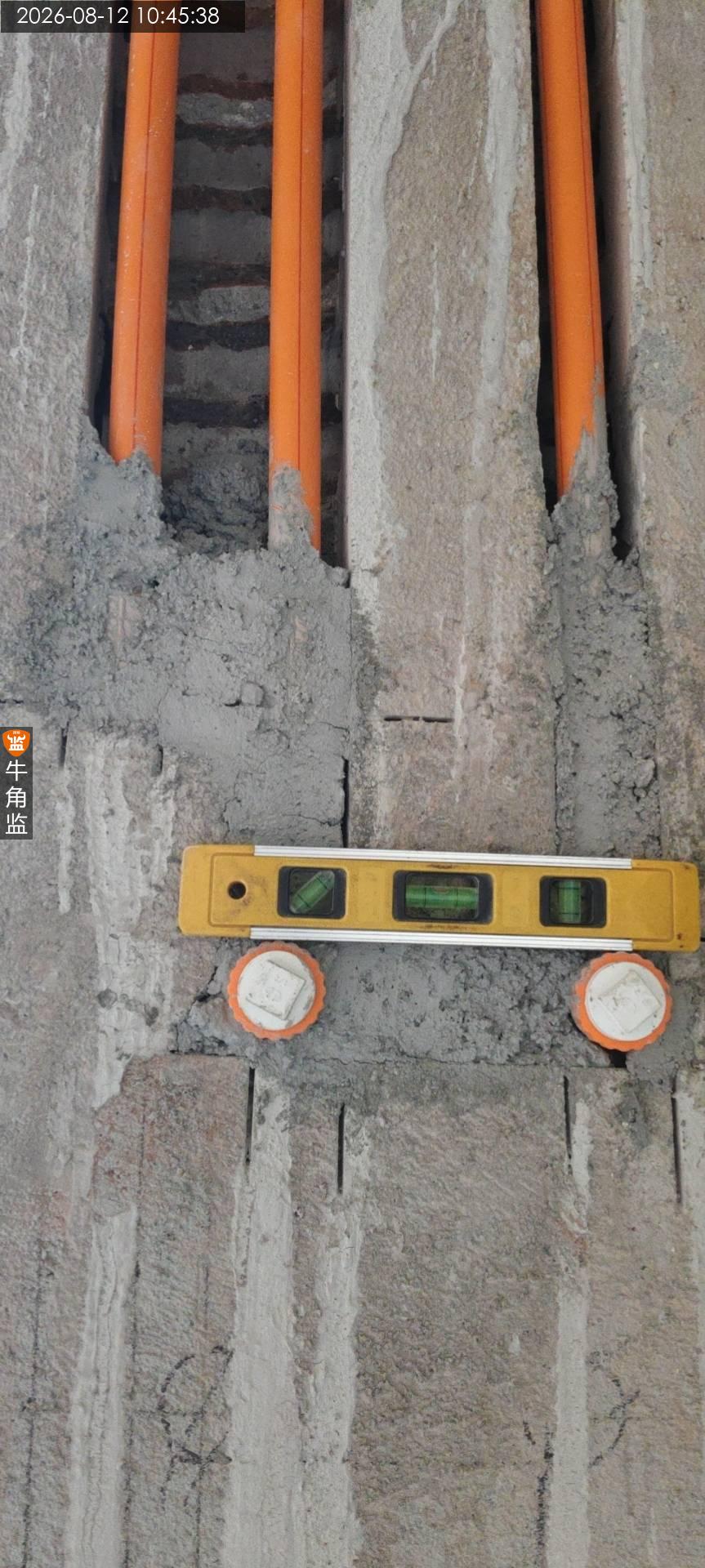

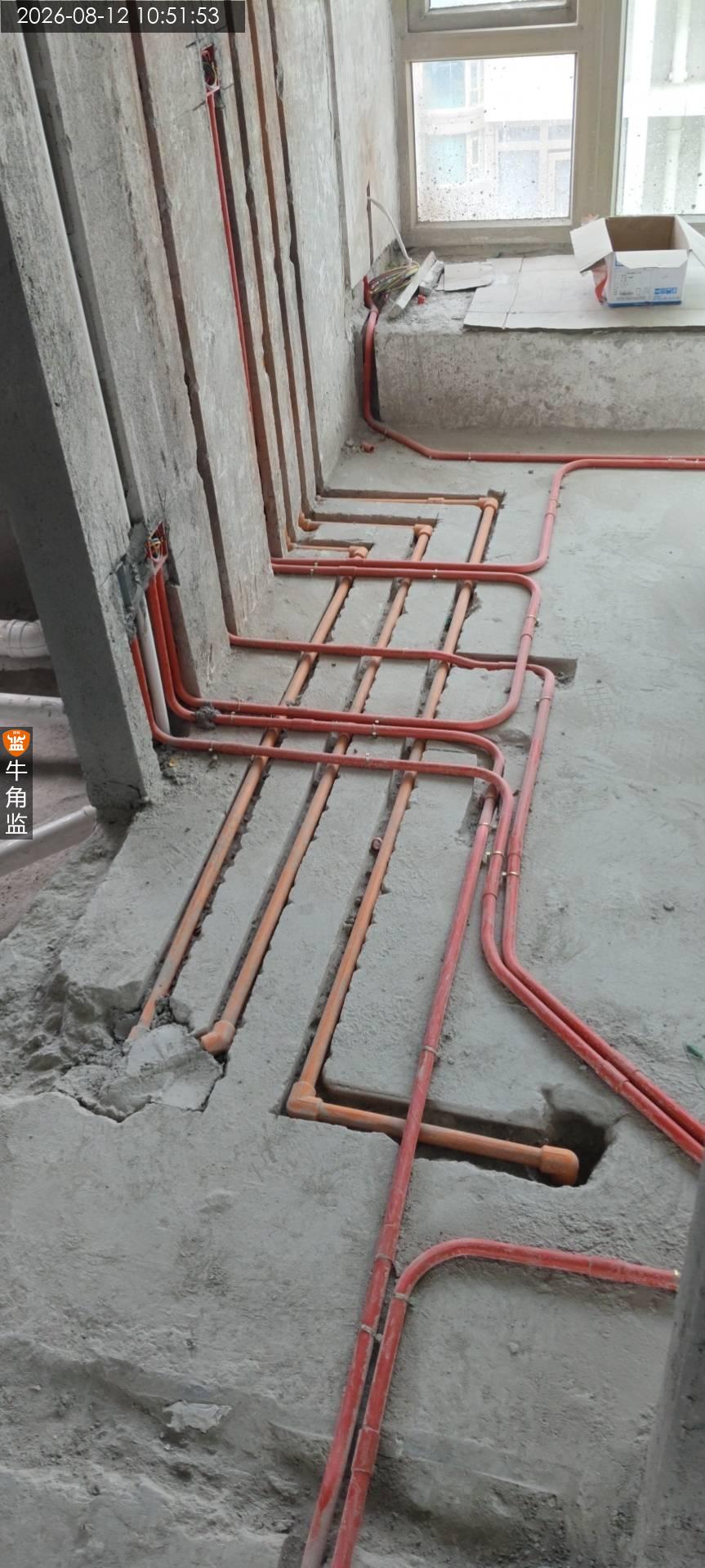

2、强电箱回路,左侧卫生间洗衣房4平方专线,冰箱2.5平专线,下层照明,书房2.5平方回路,烤箱4平方专线,厨房4平方专线,弱电箱电源,客厅普通插座,次卧空调4平方专线,主卧空调4平方专线,房间普通插座,吧台4平方专线,客厅空调4平方专线。上层,新风排气扇及照明,书房照明及监控新风排气

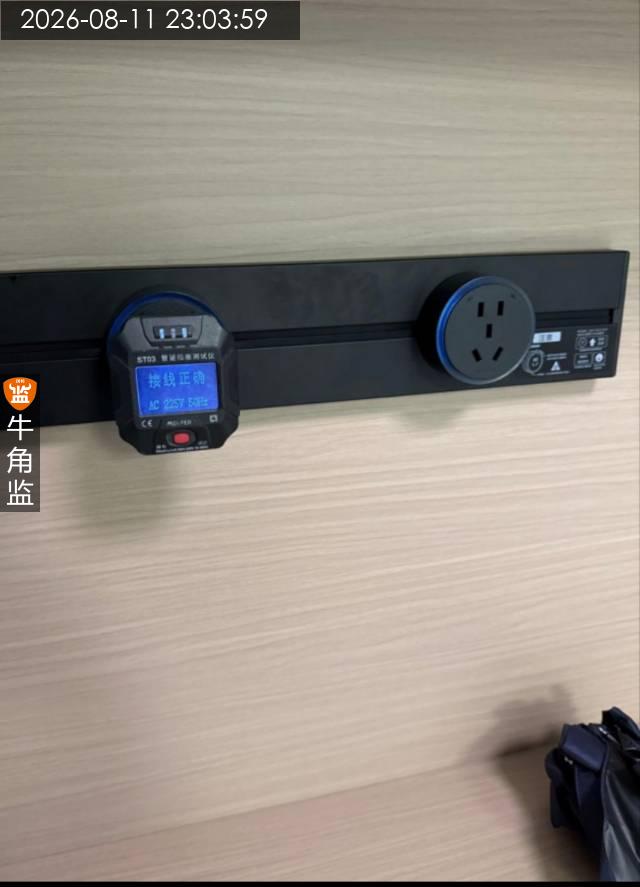

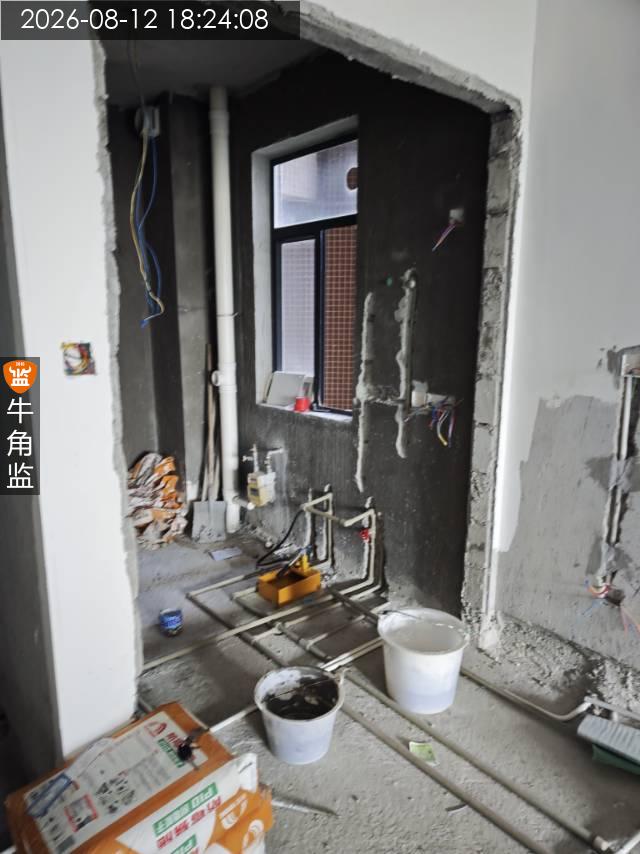

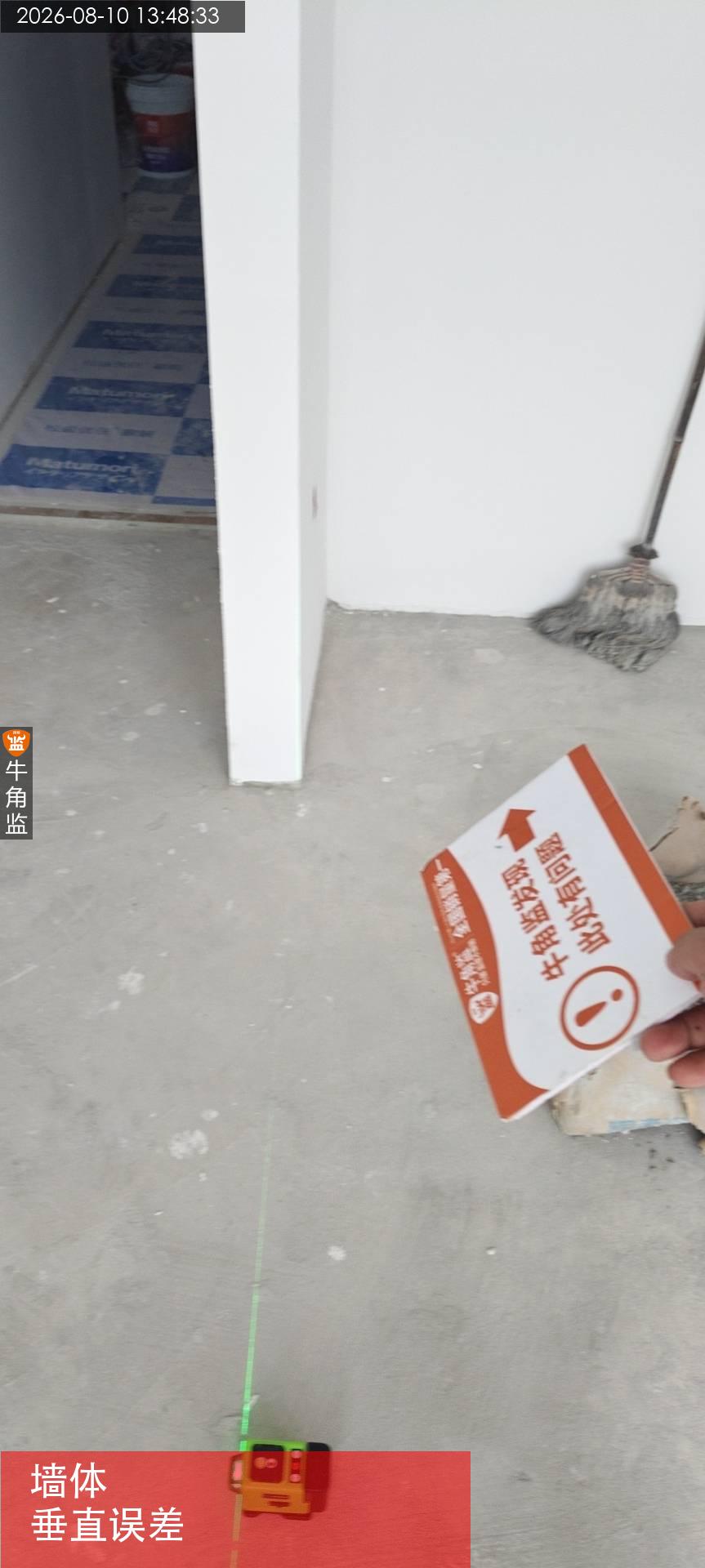

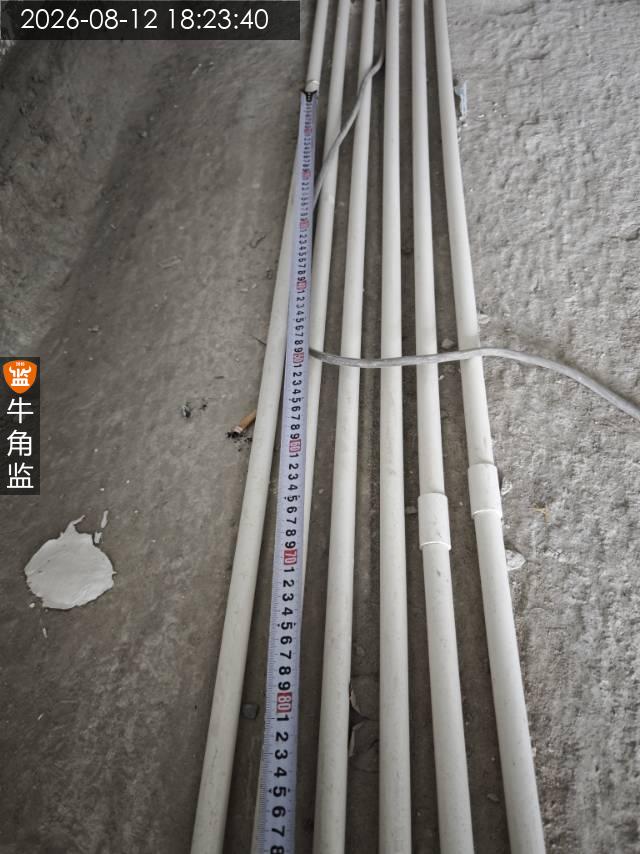

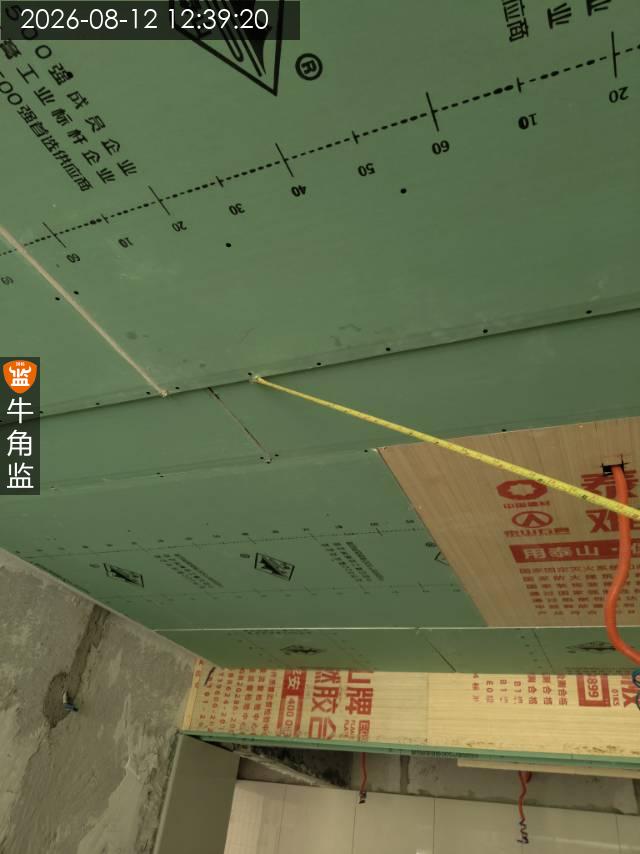

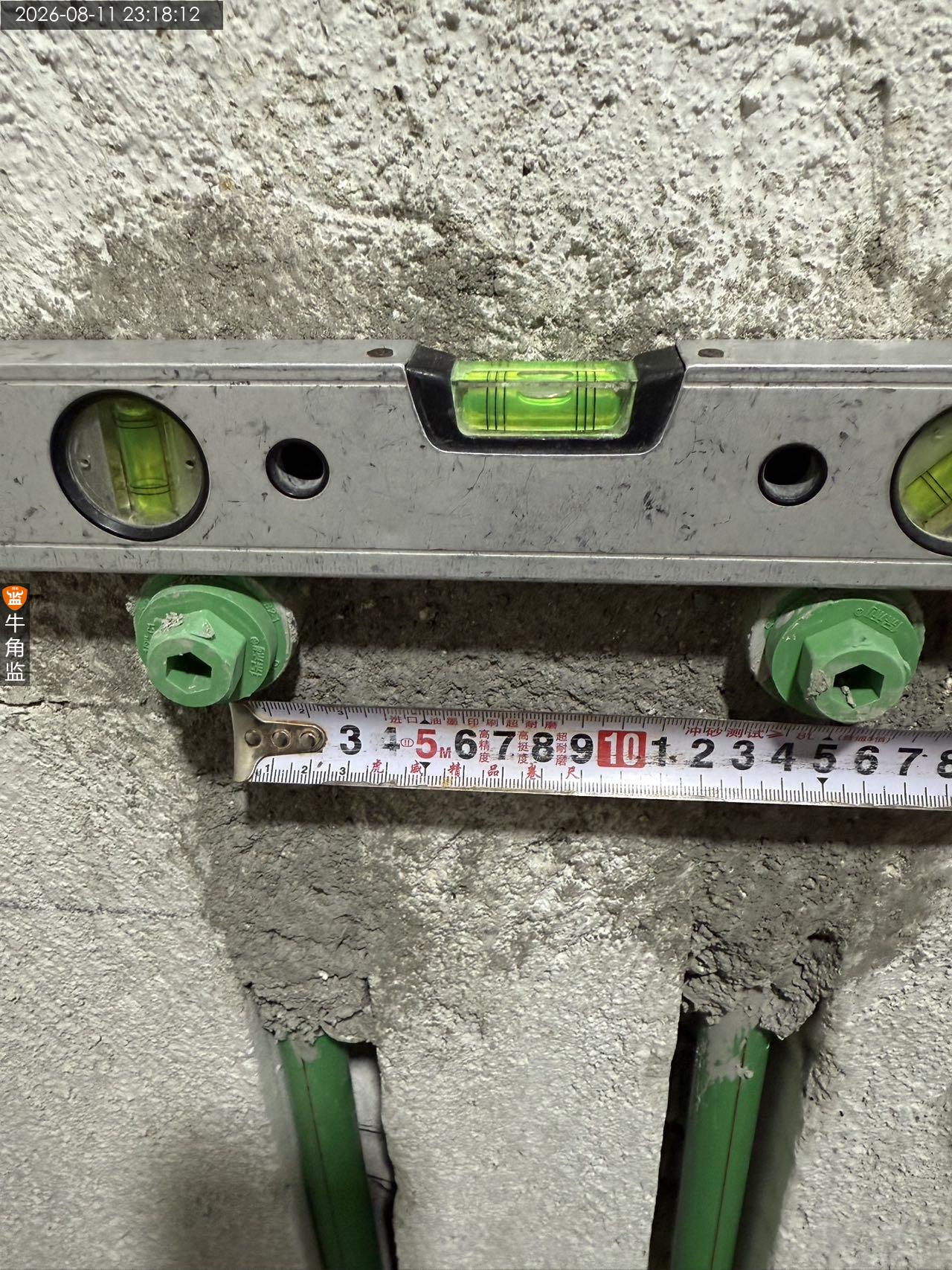

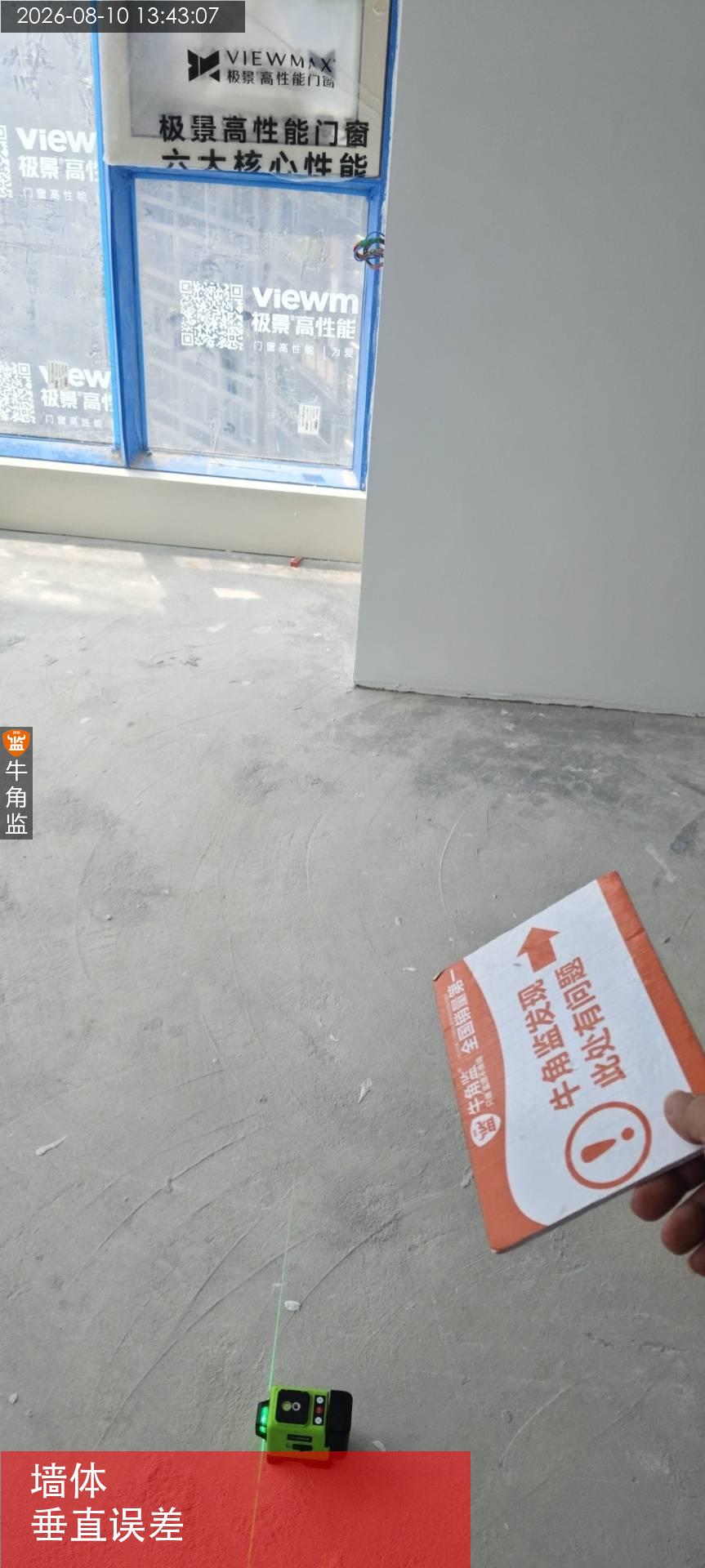

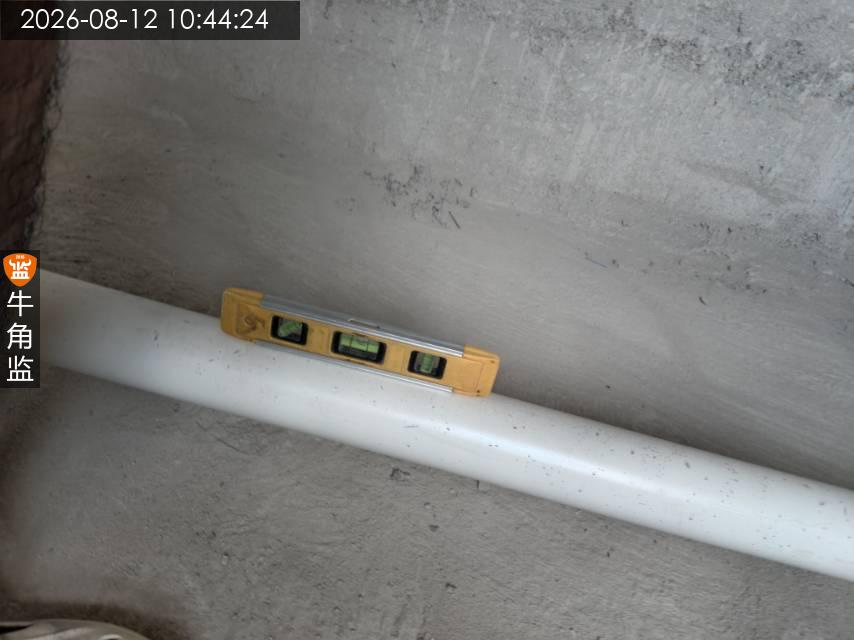

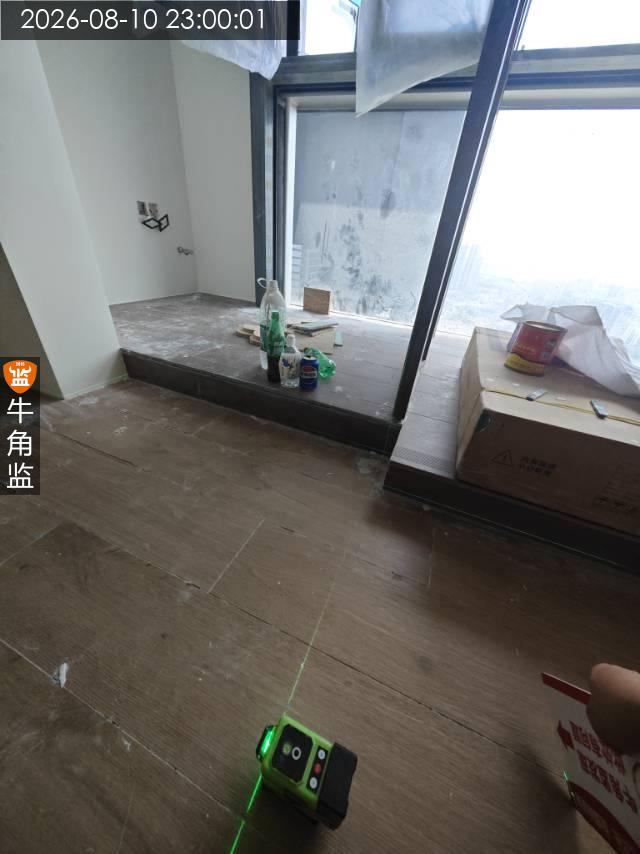

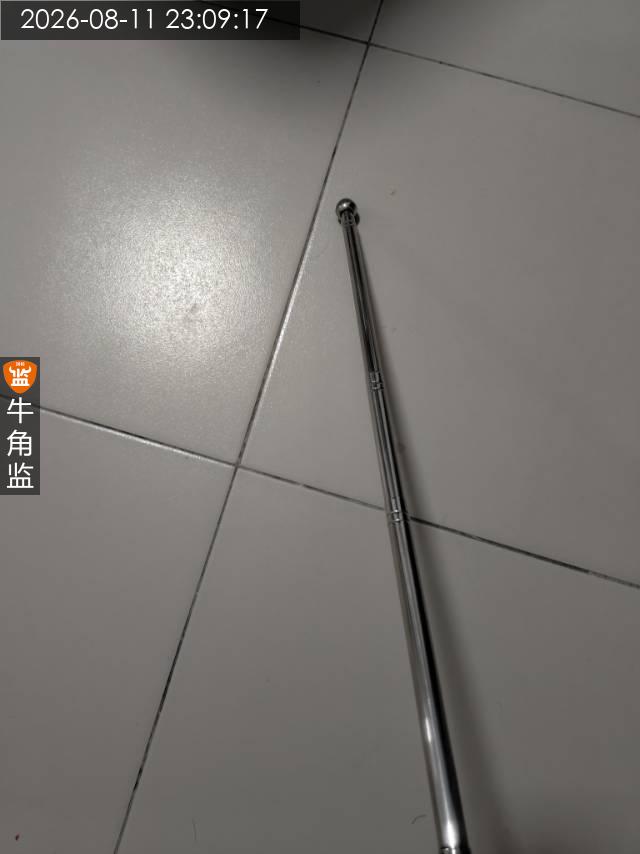

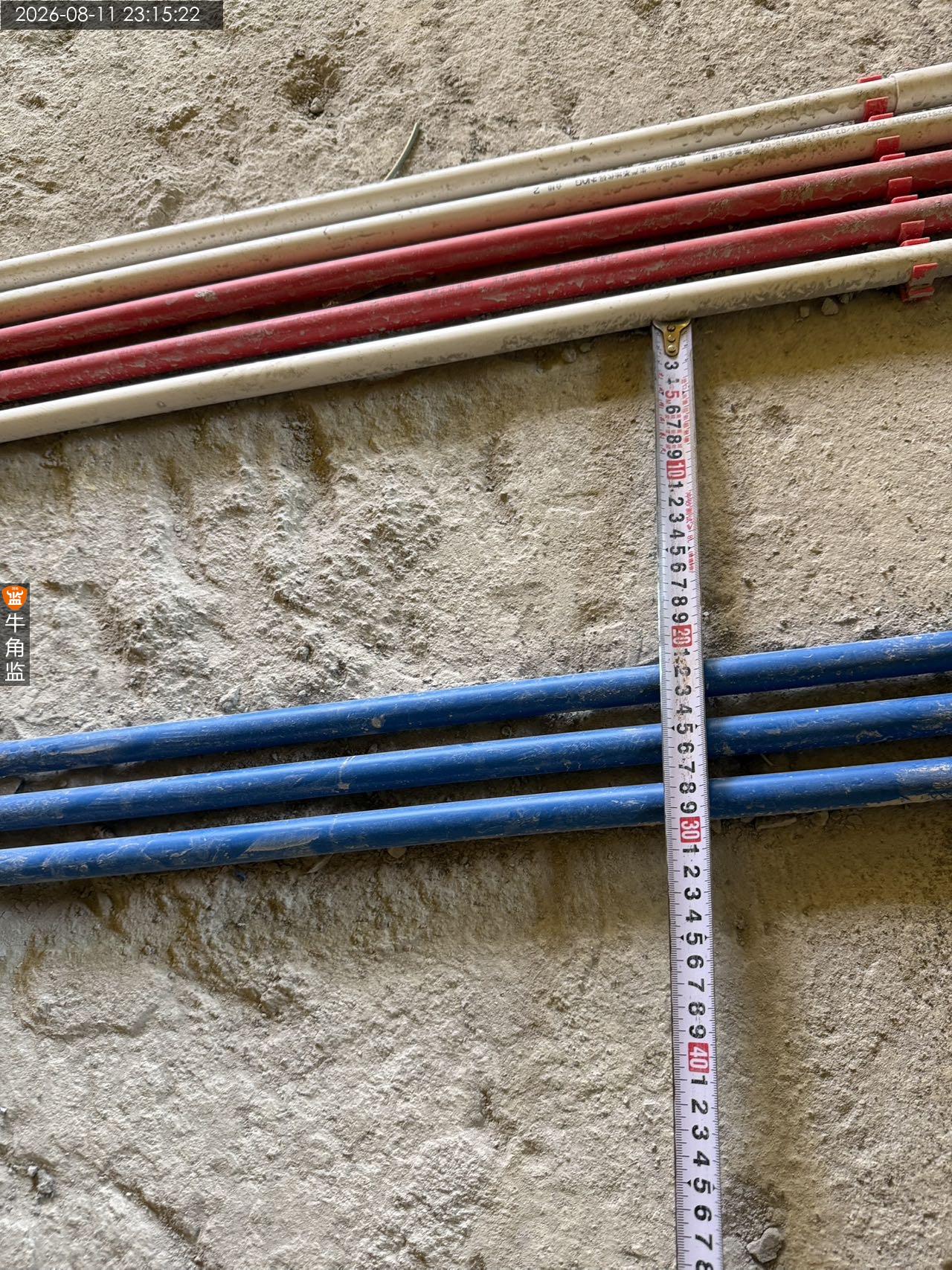

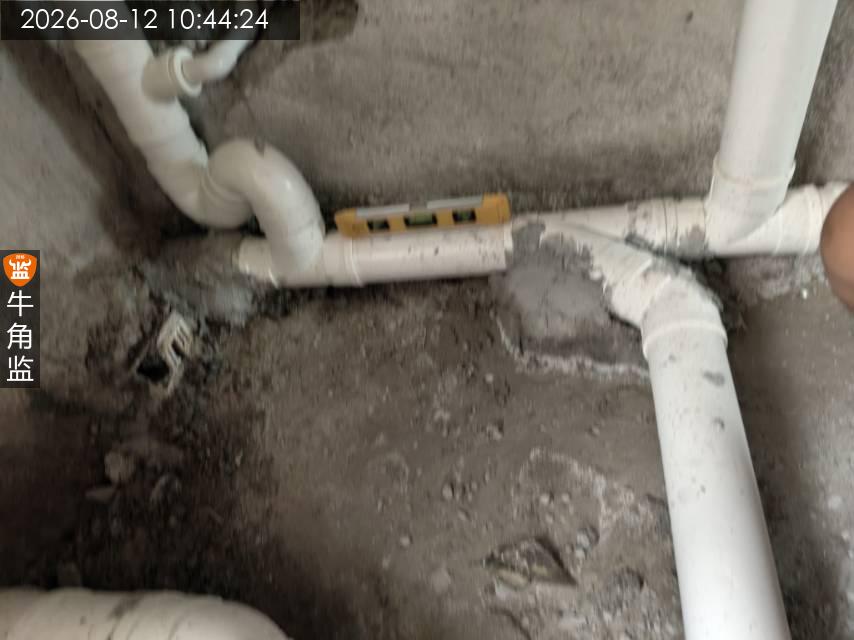

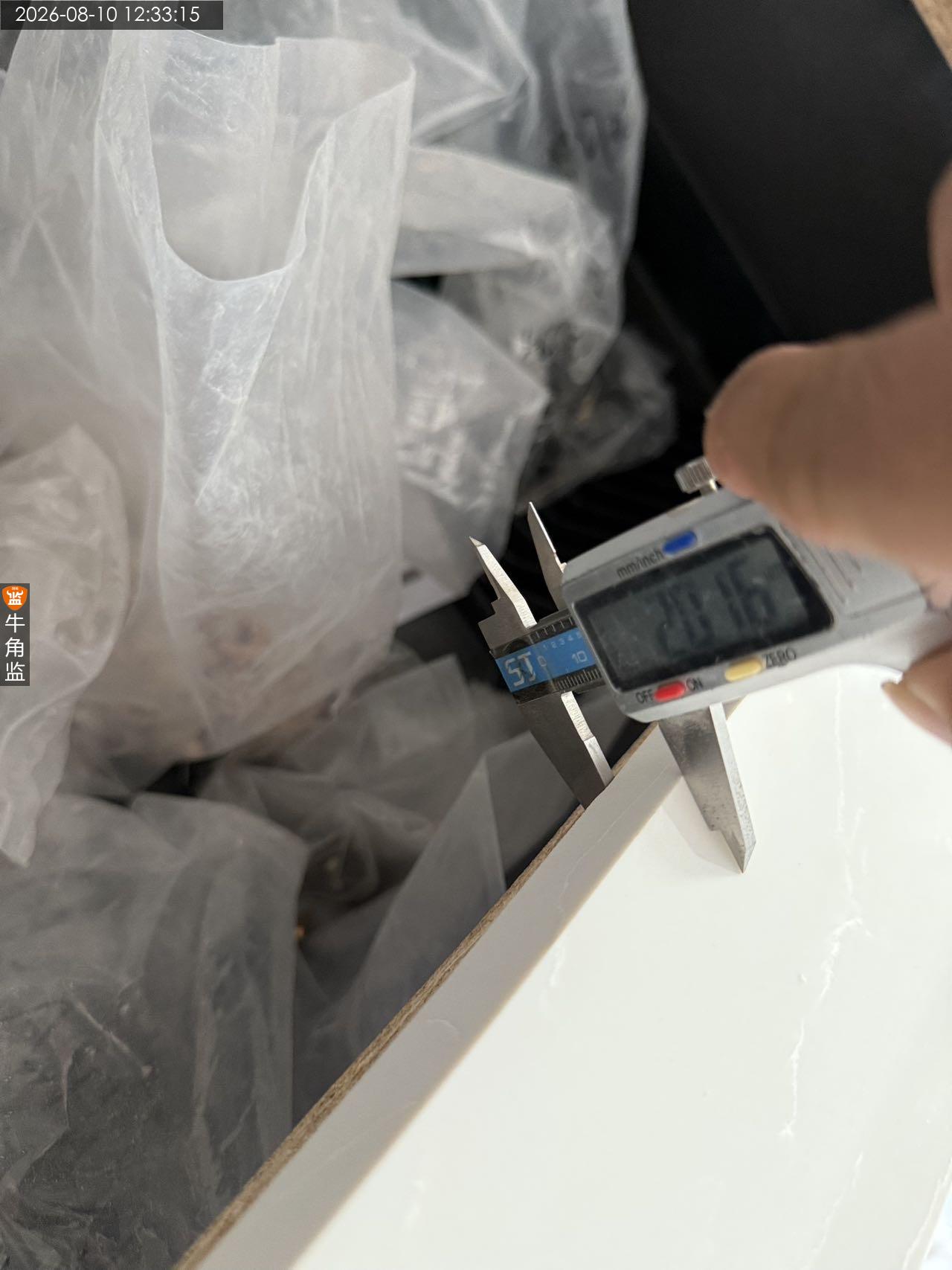

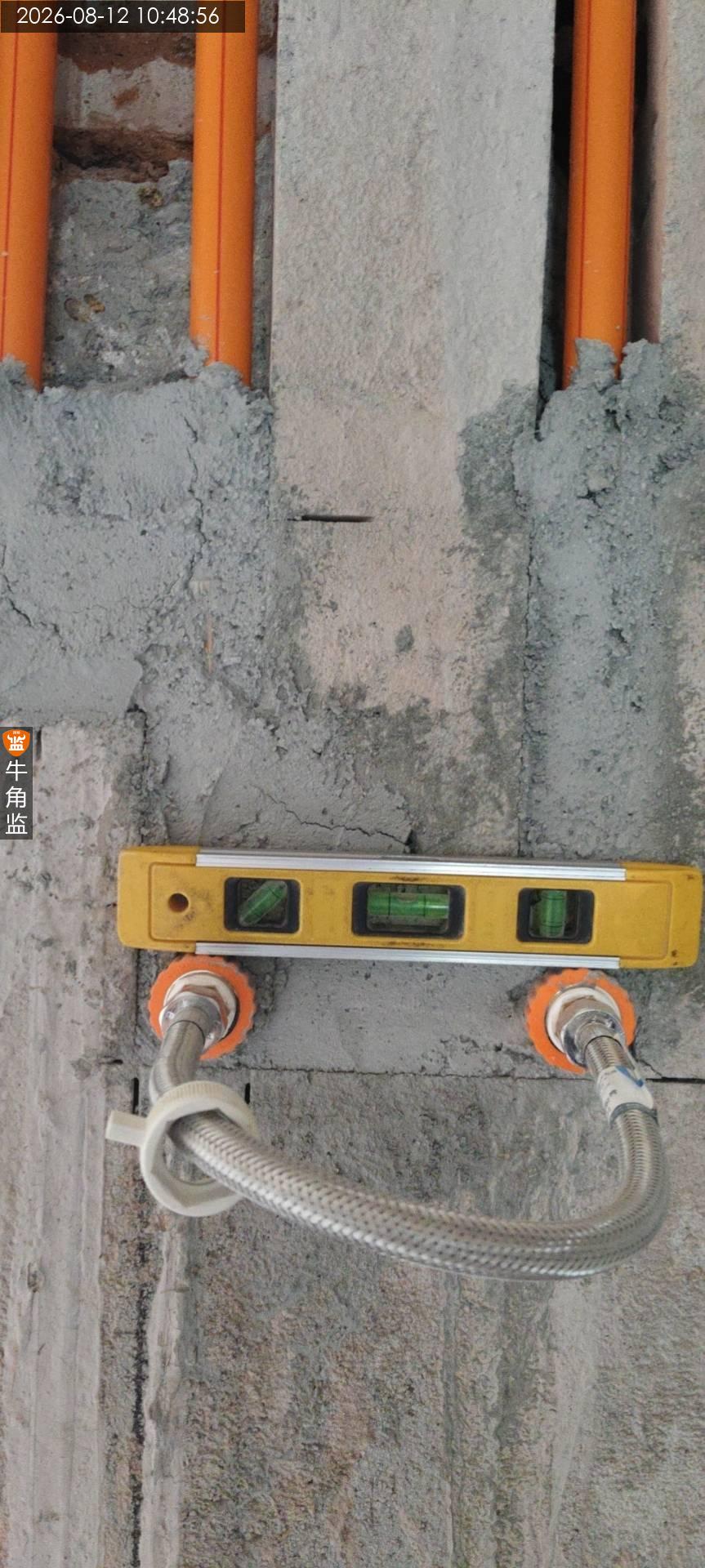

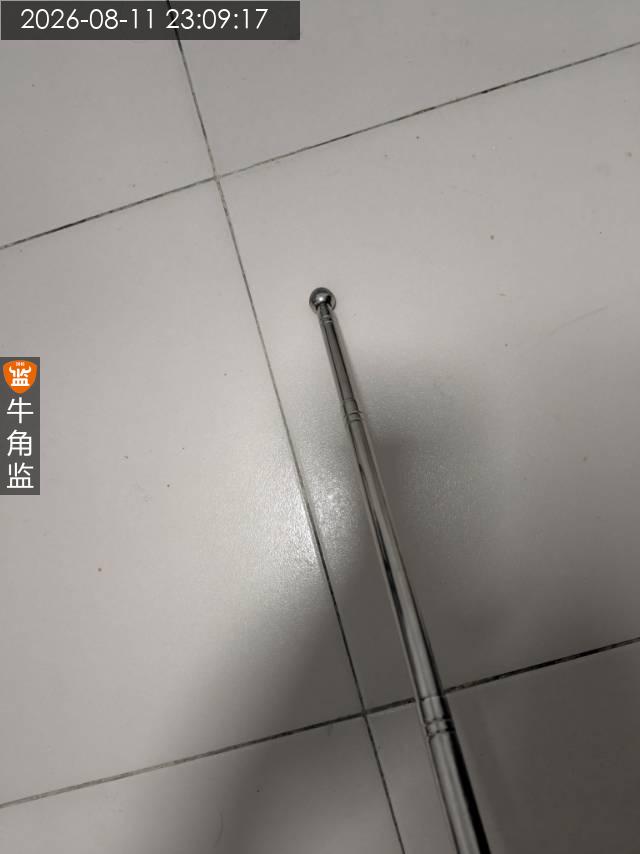

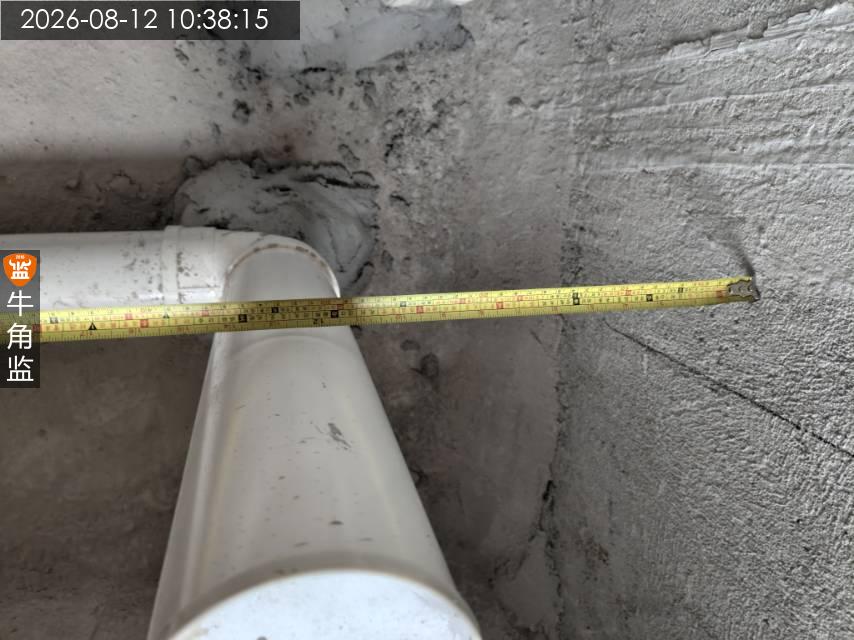

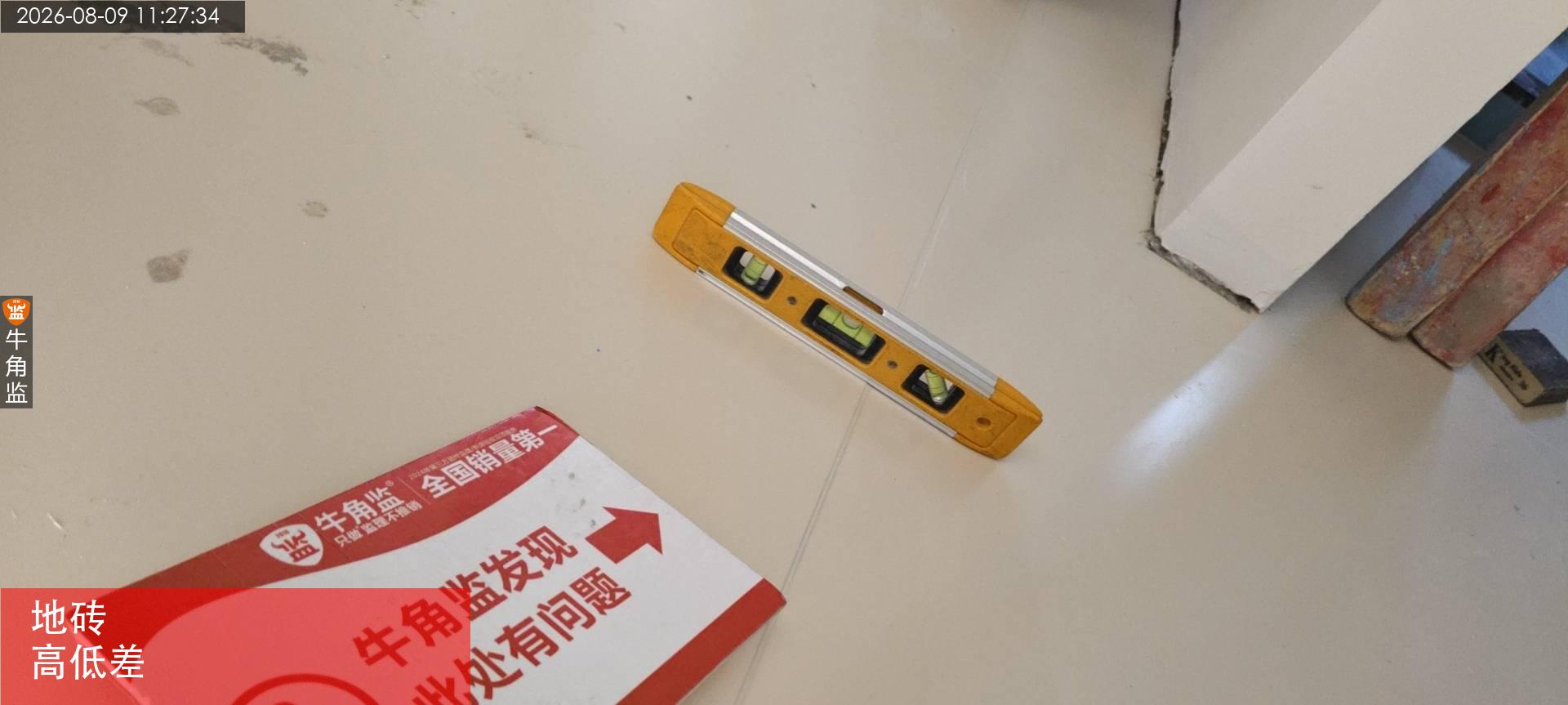

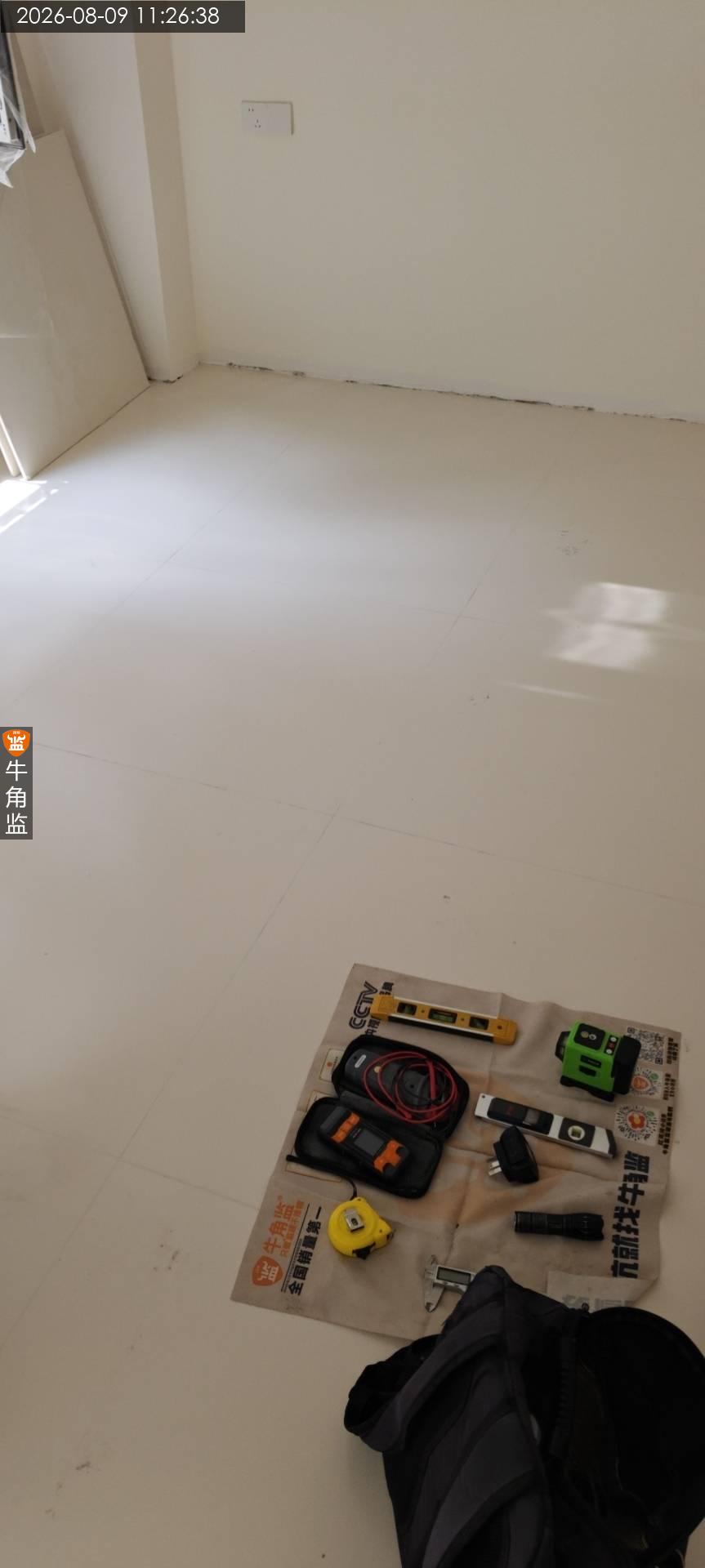

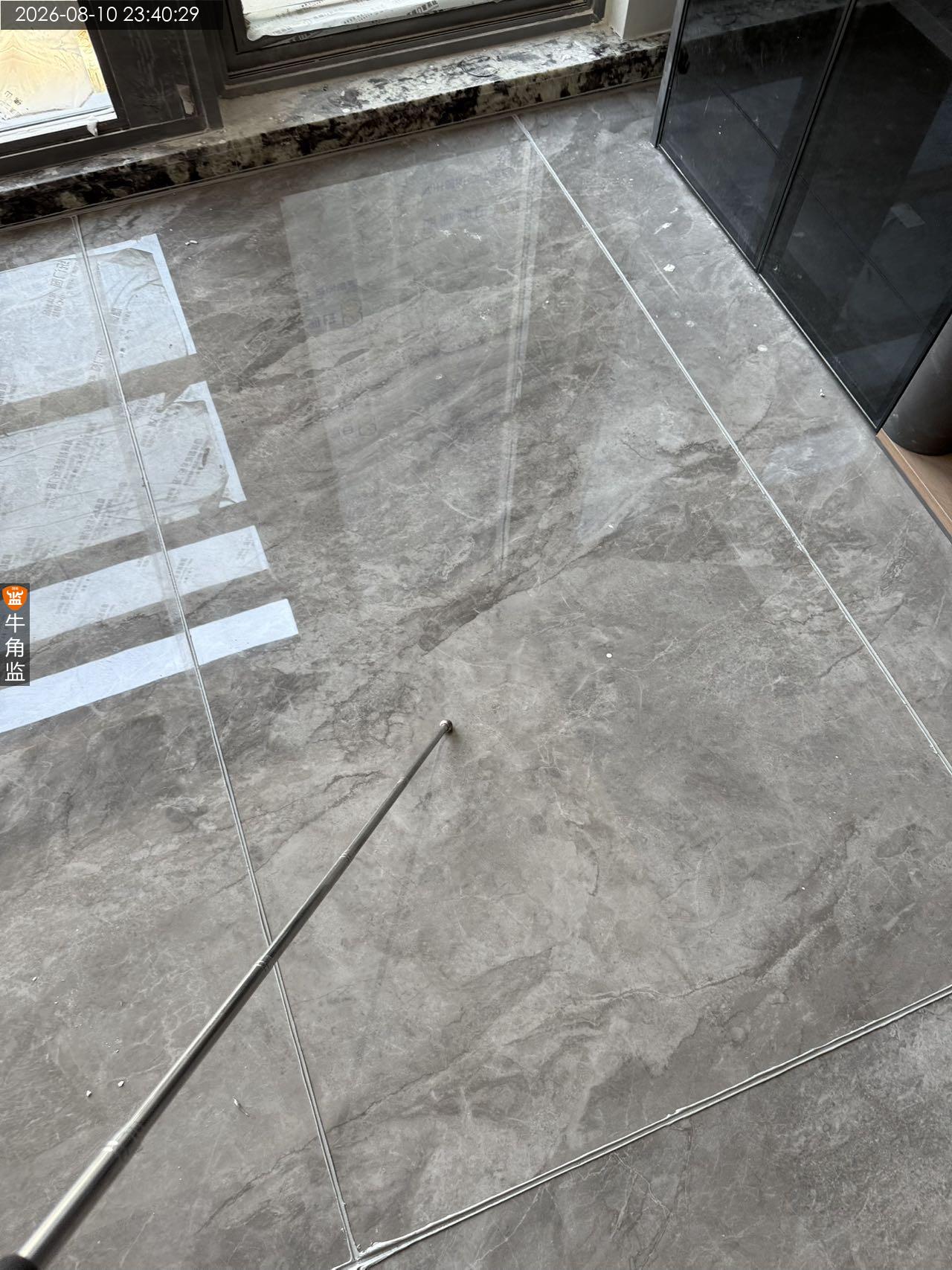

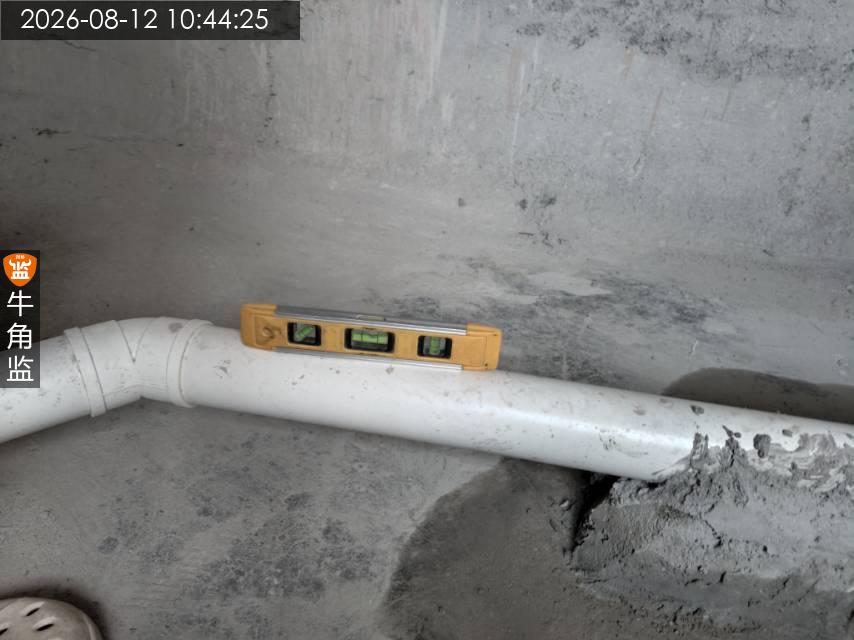

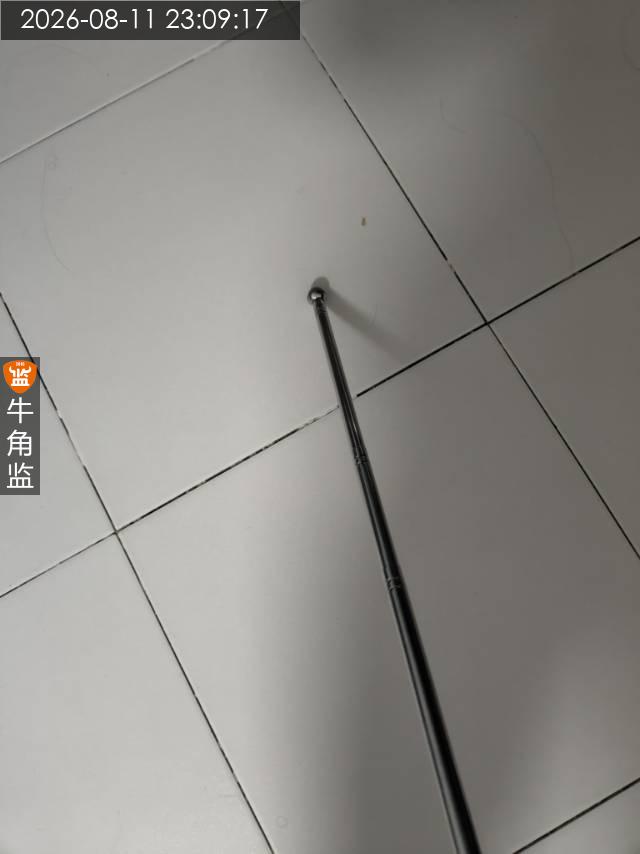

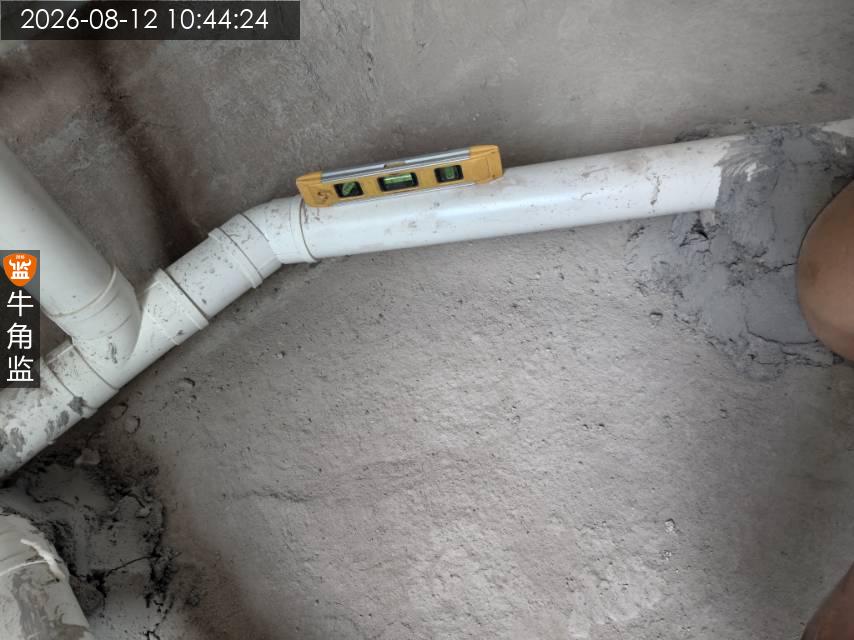

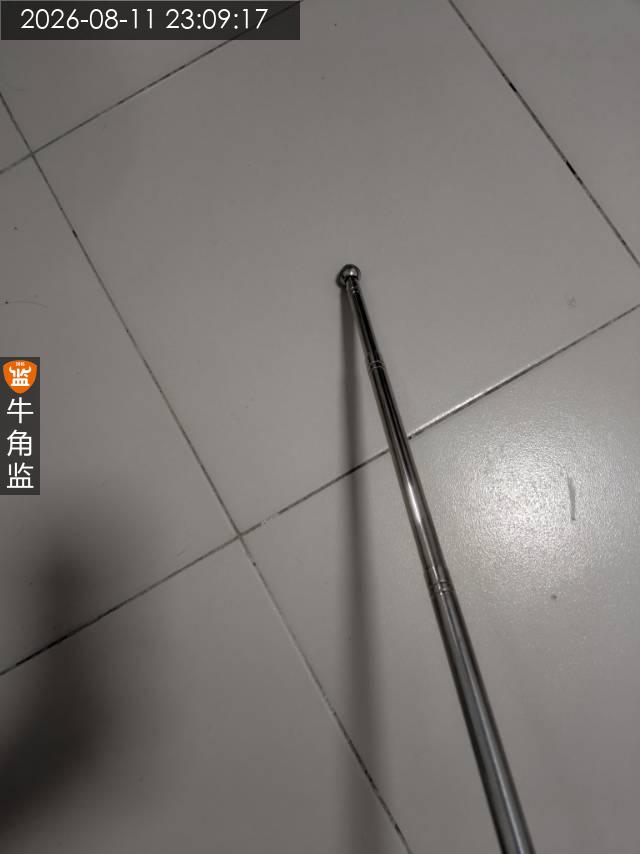

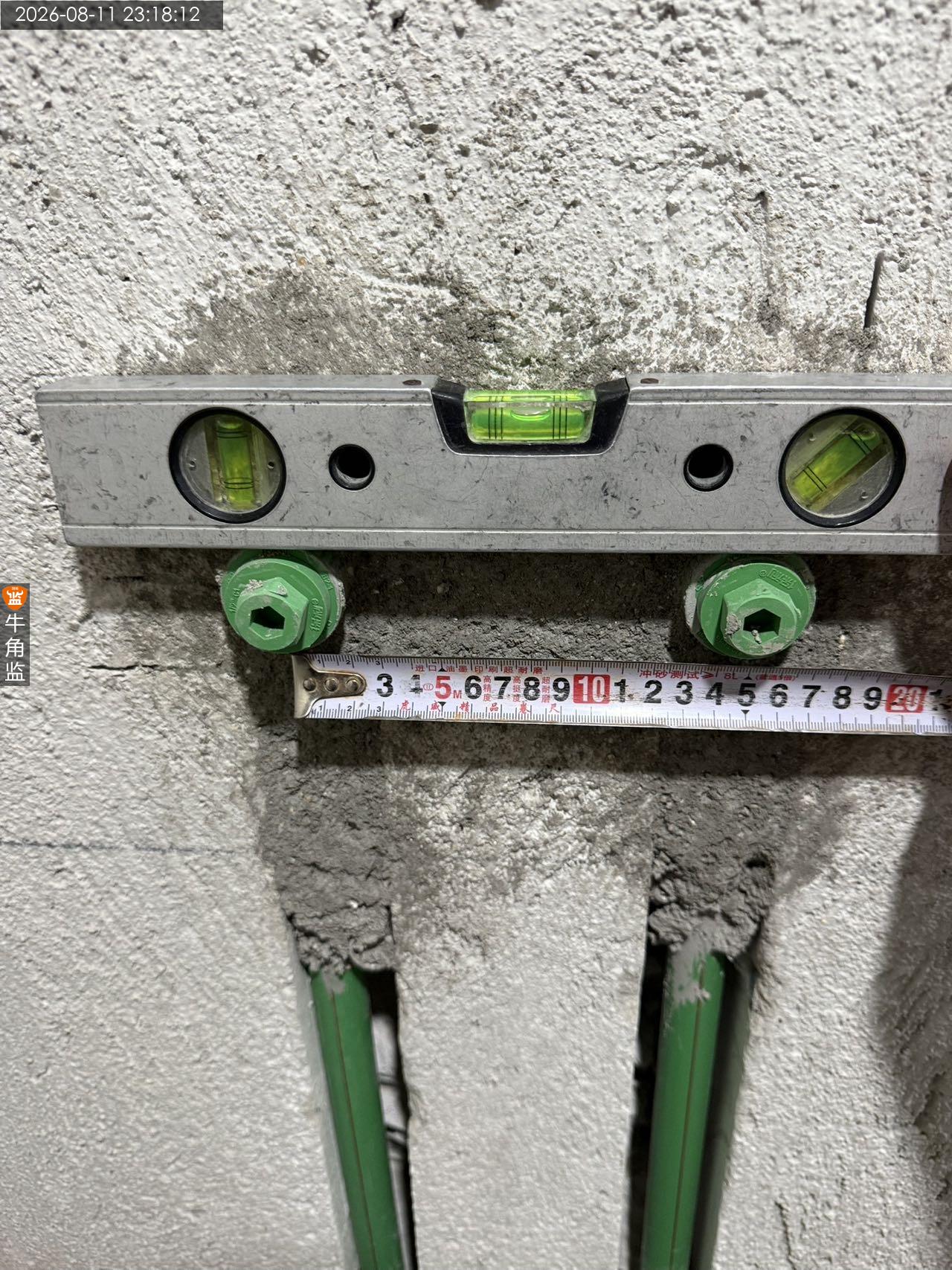

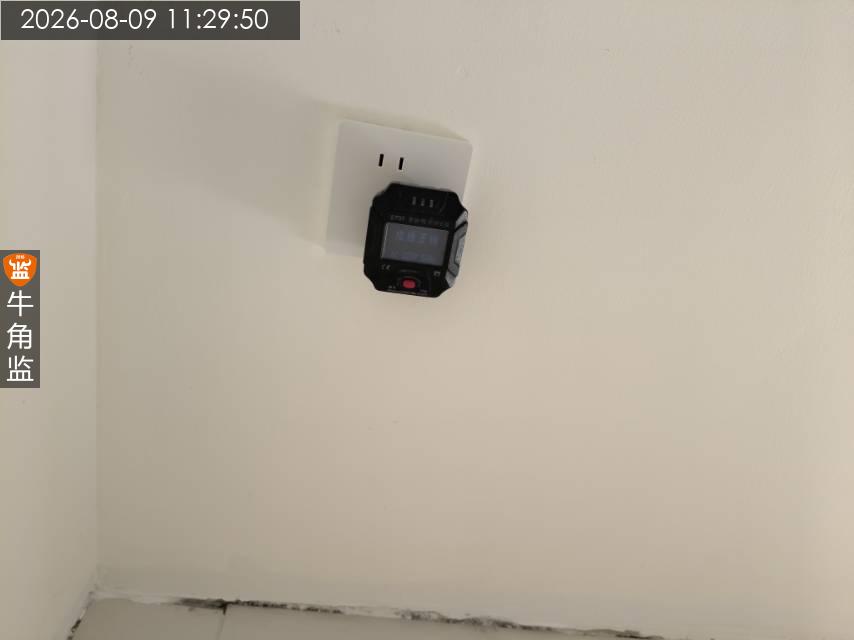

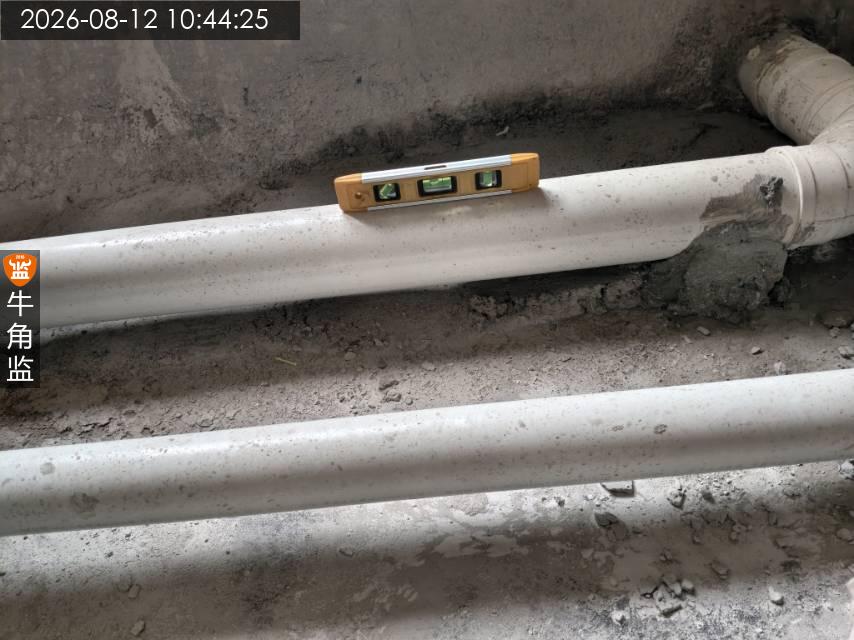

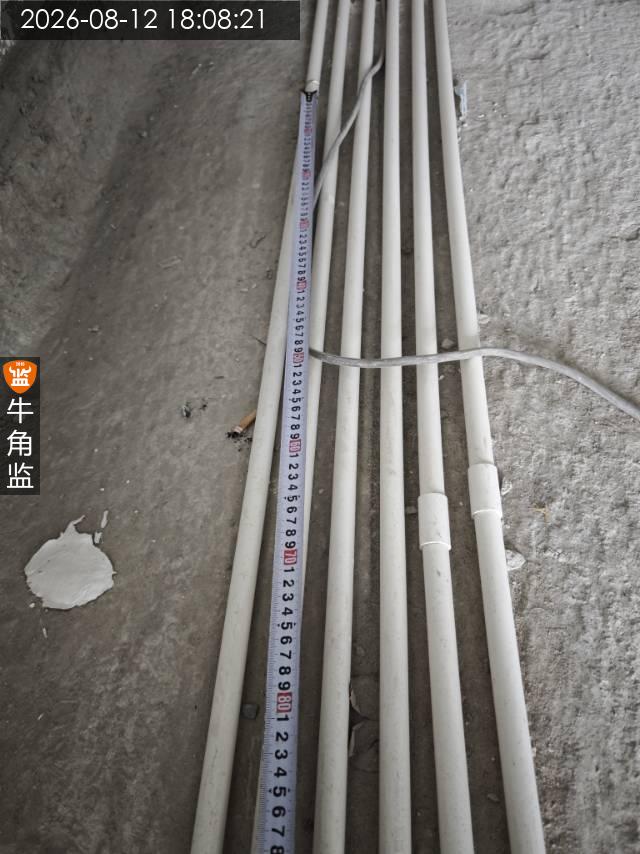

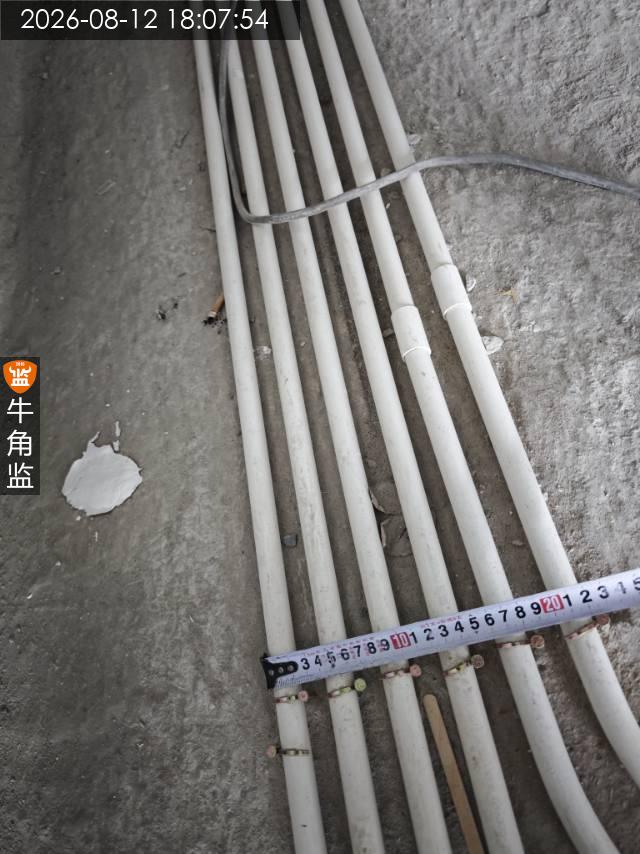

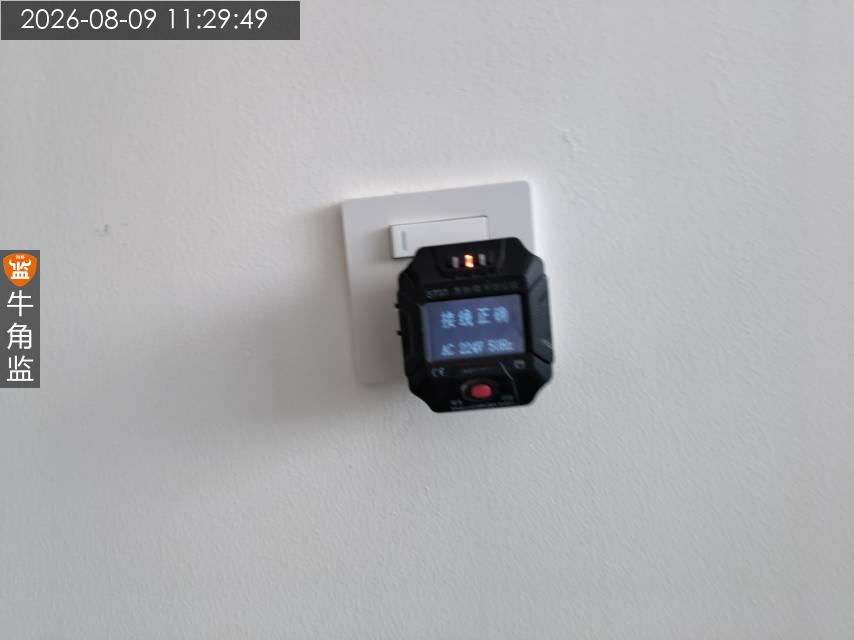

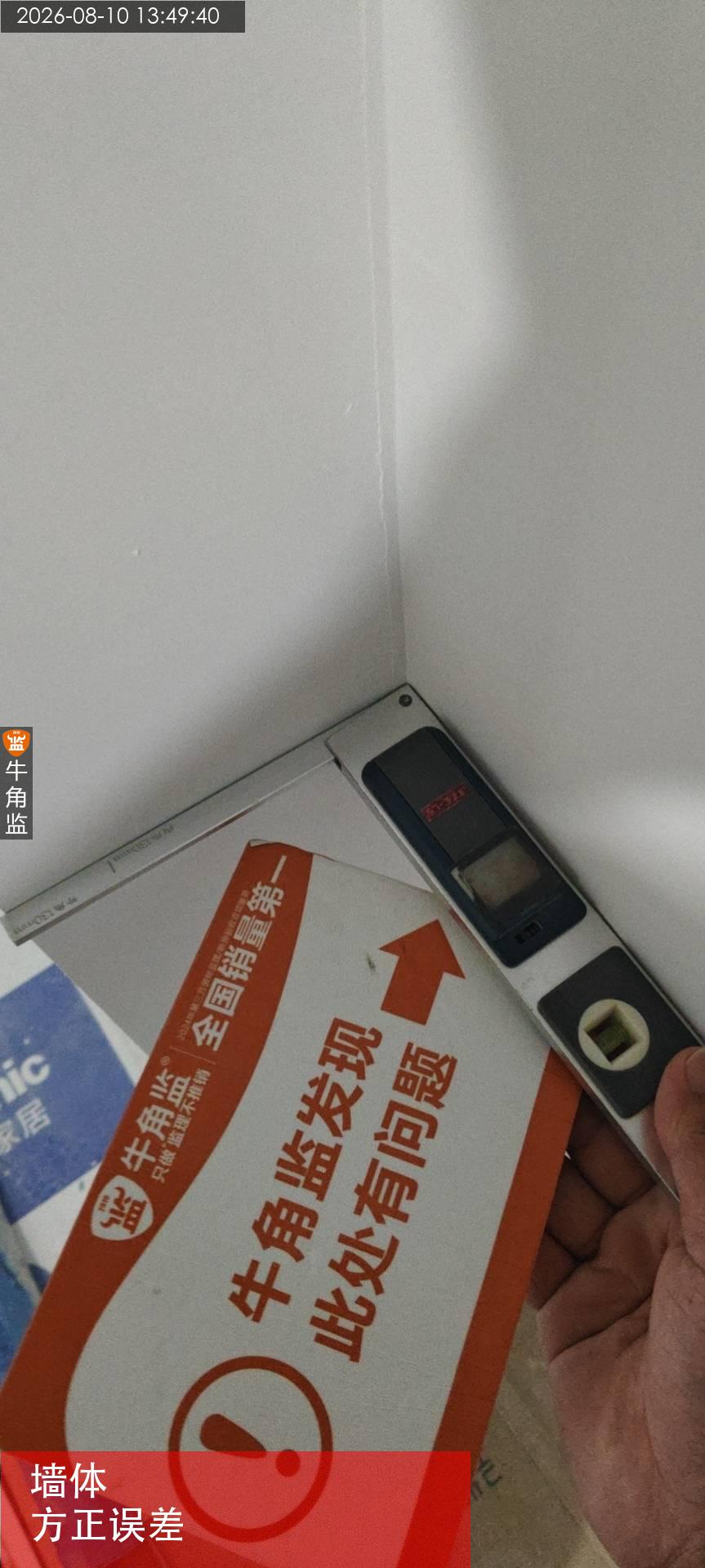

3、本次检查使用工具,水平尺,卷尺,万用表,网线测试仪。
往期隐患问题复检

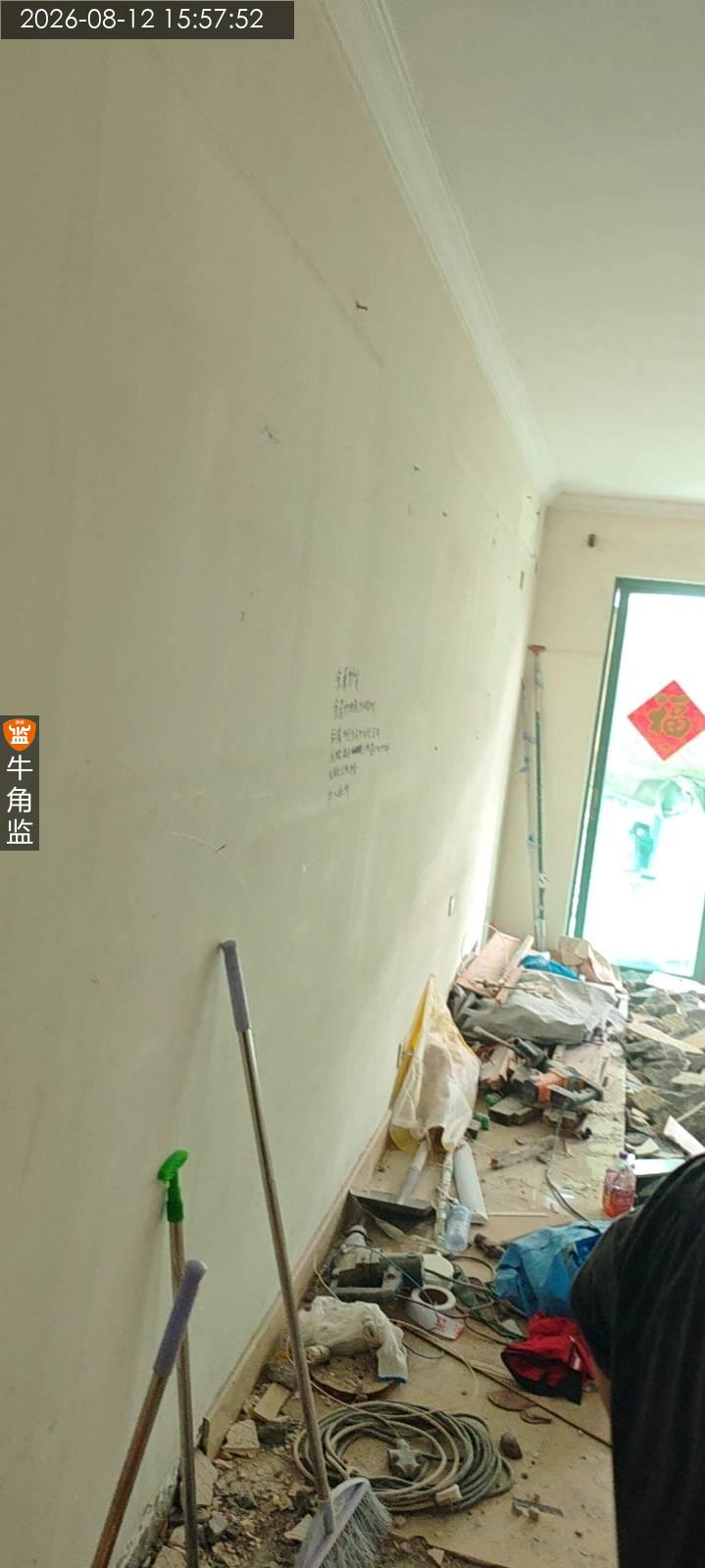

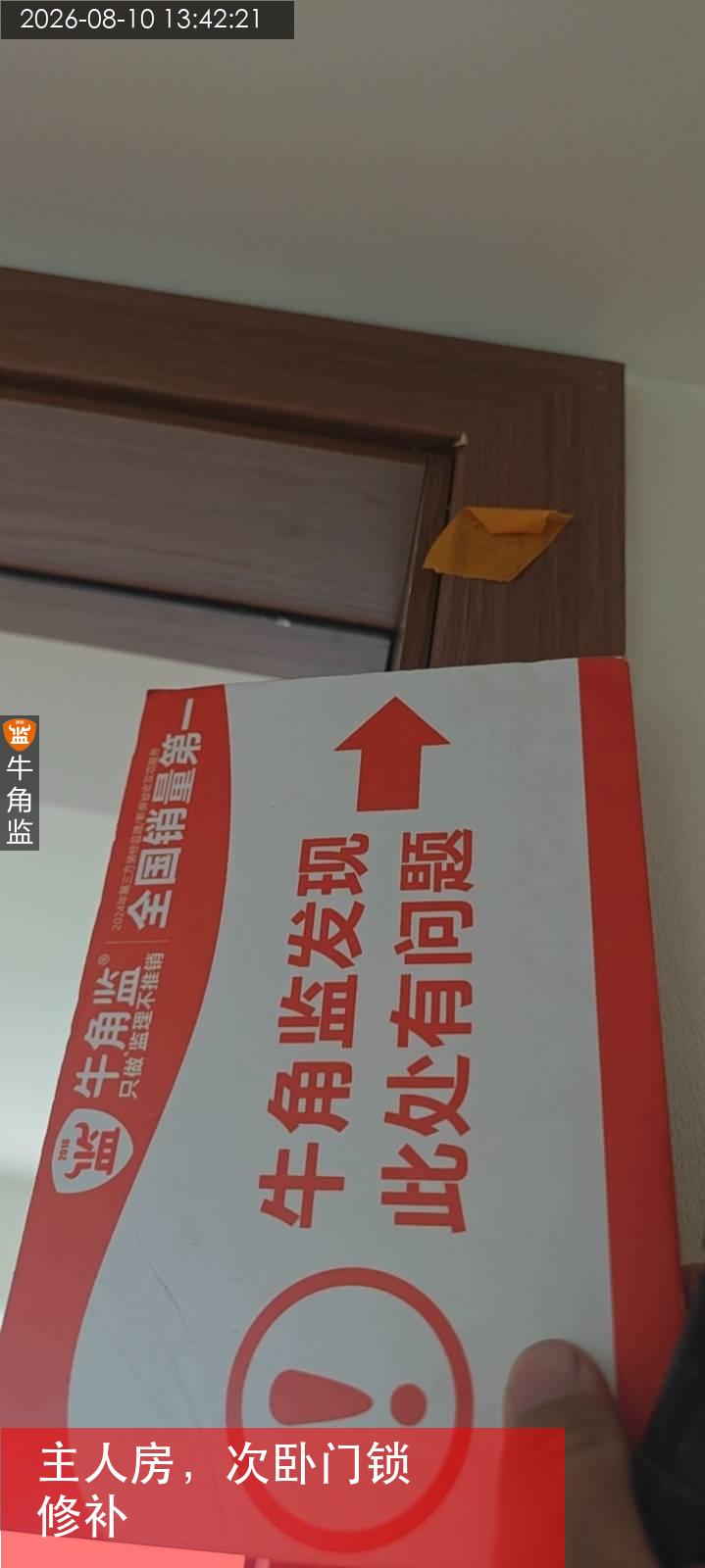

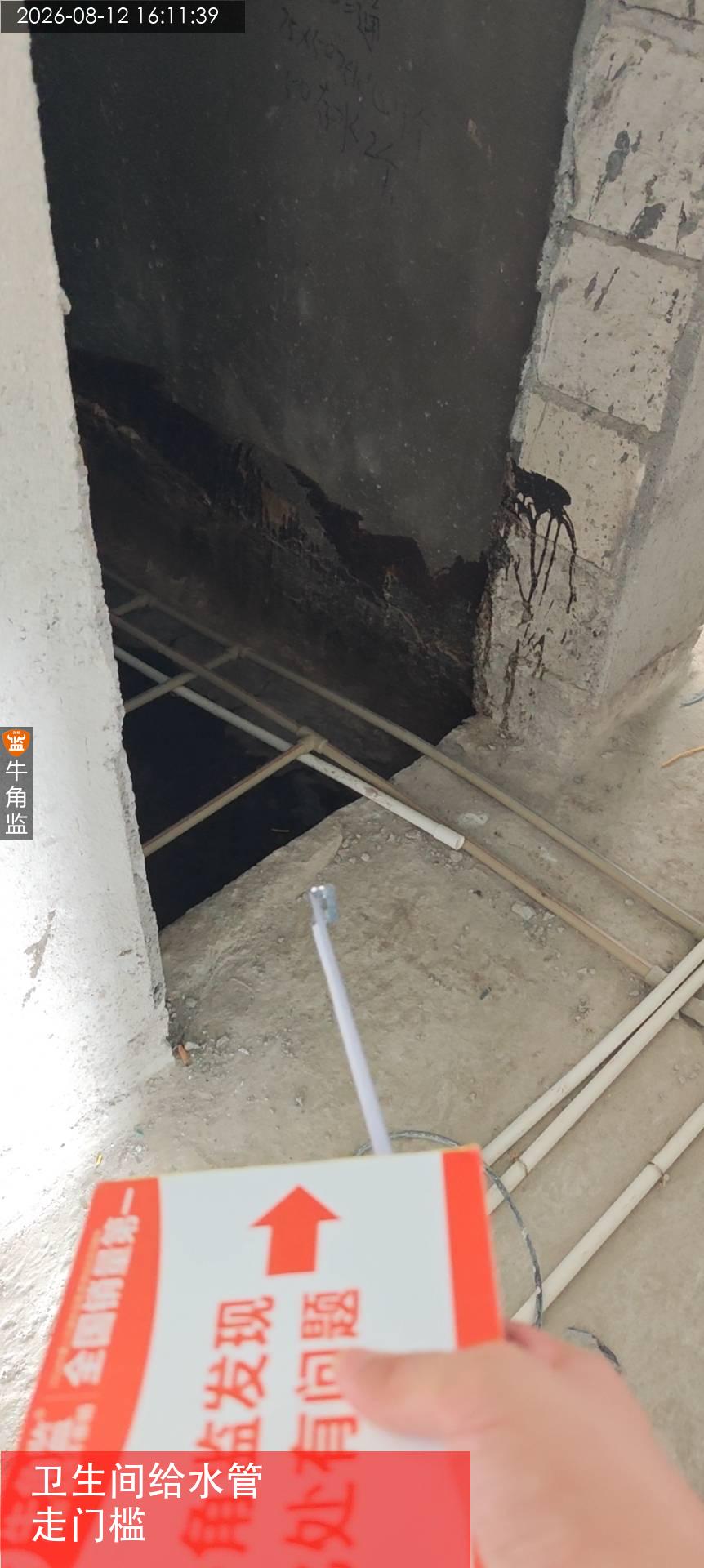

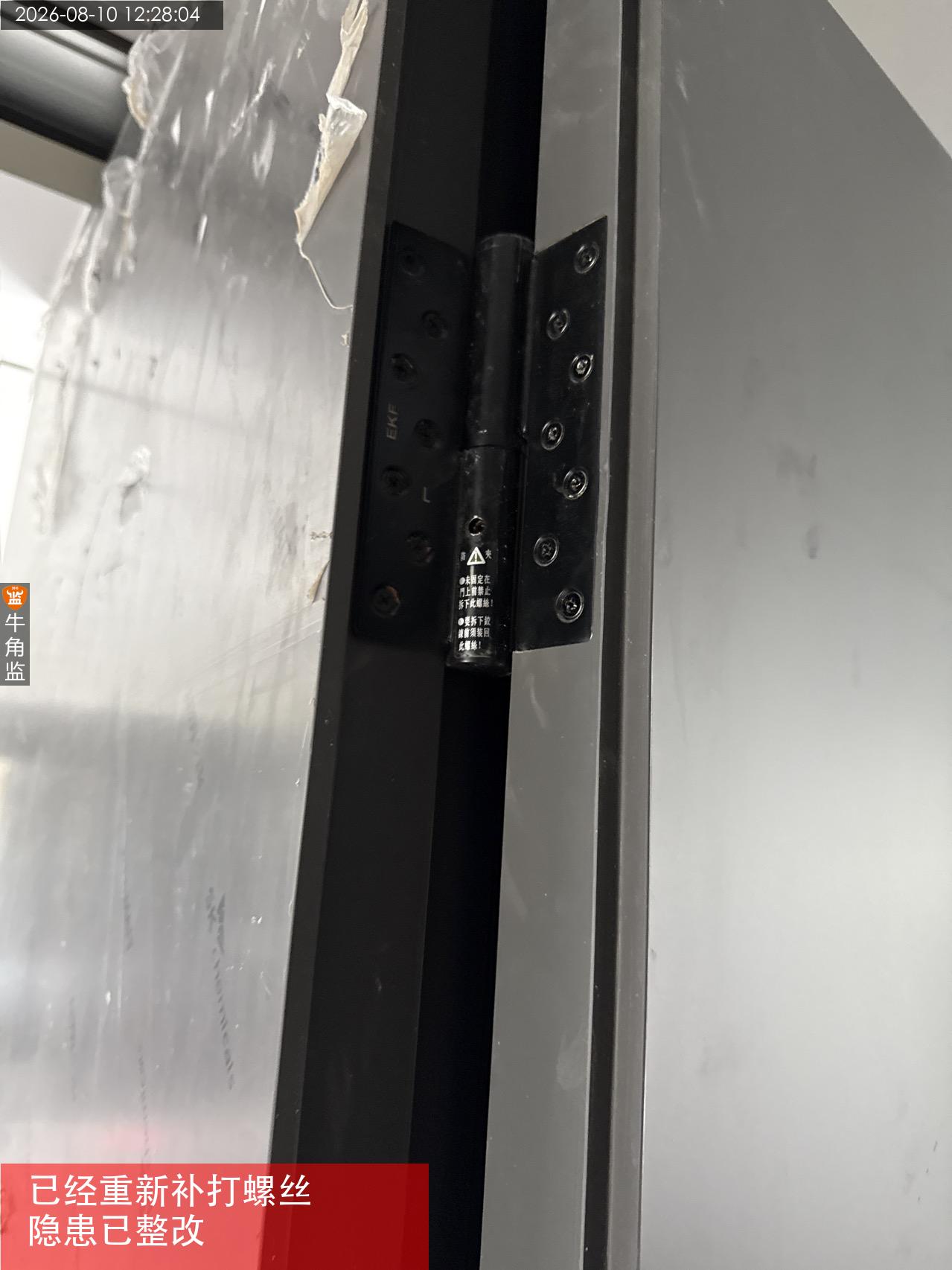

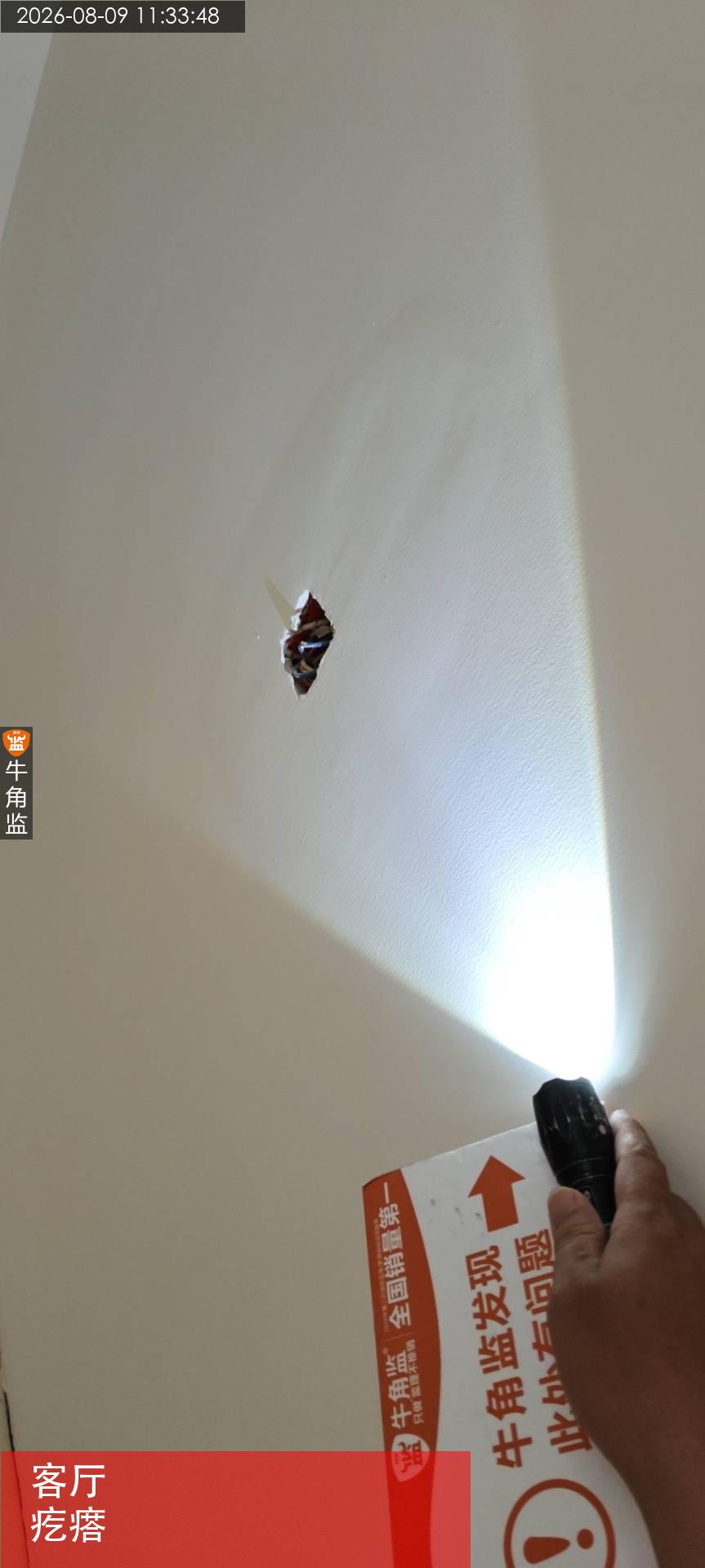

1、往期问题未整改,整改后需要拍照拍视频留底。

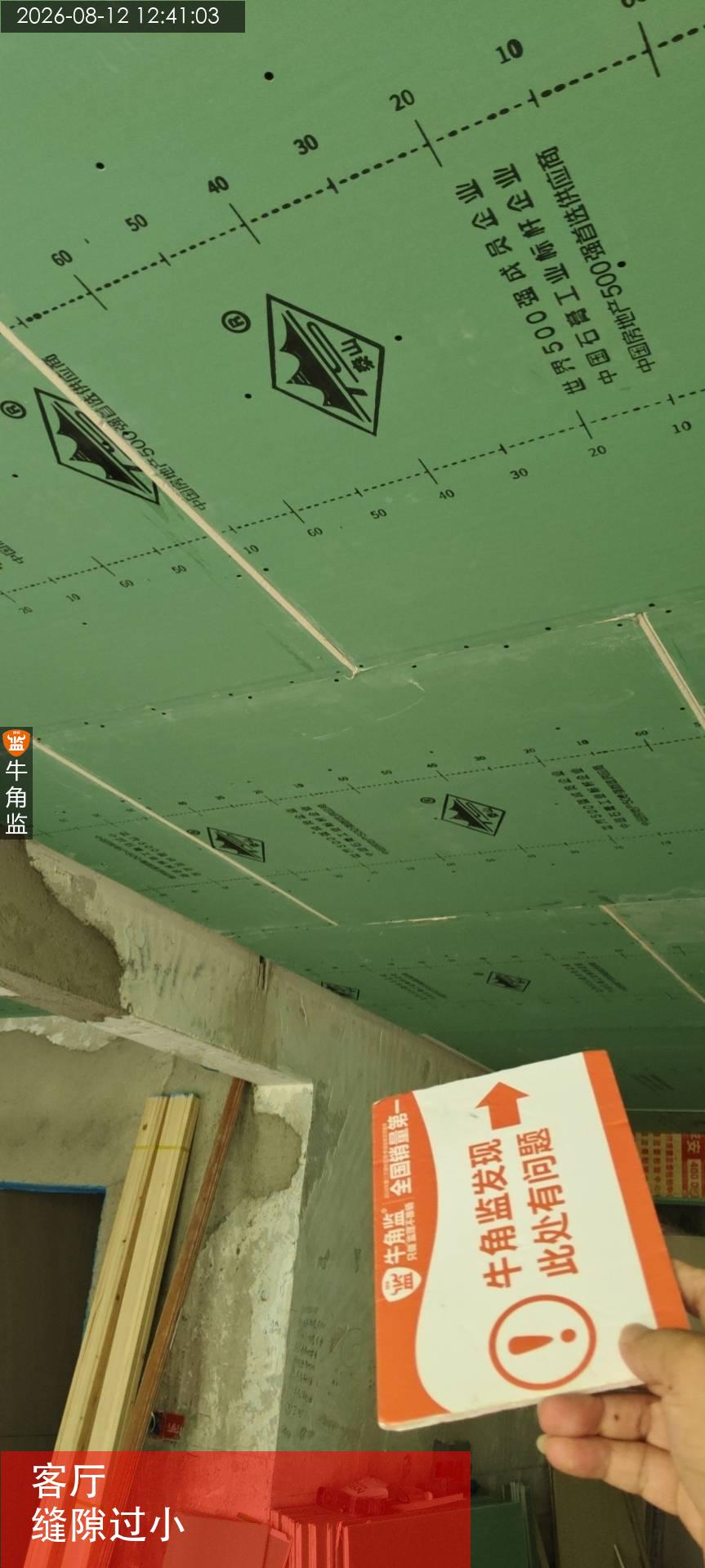

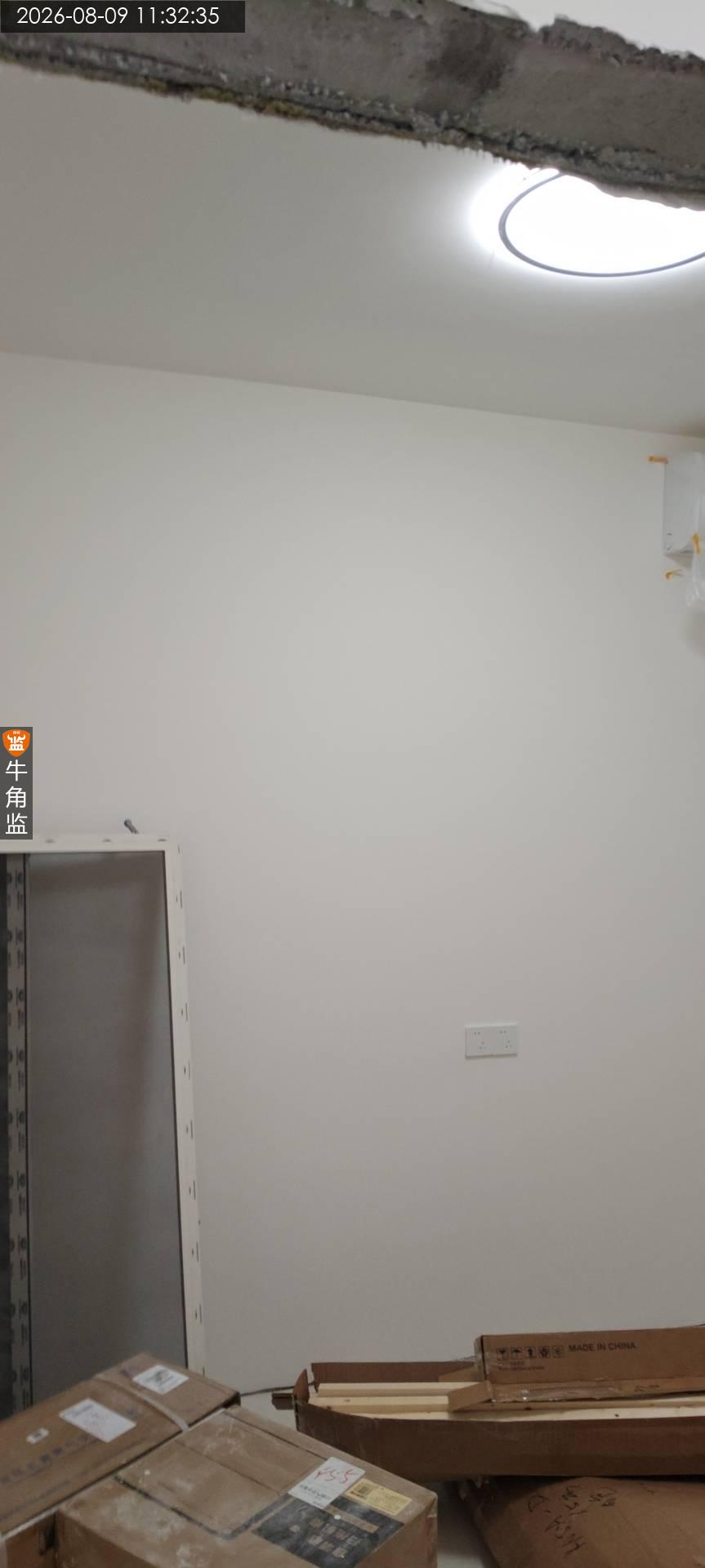

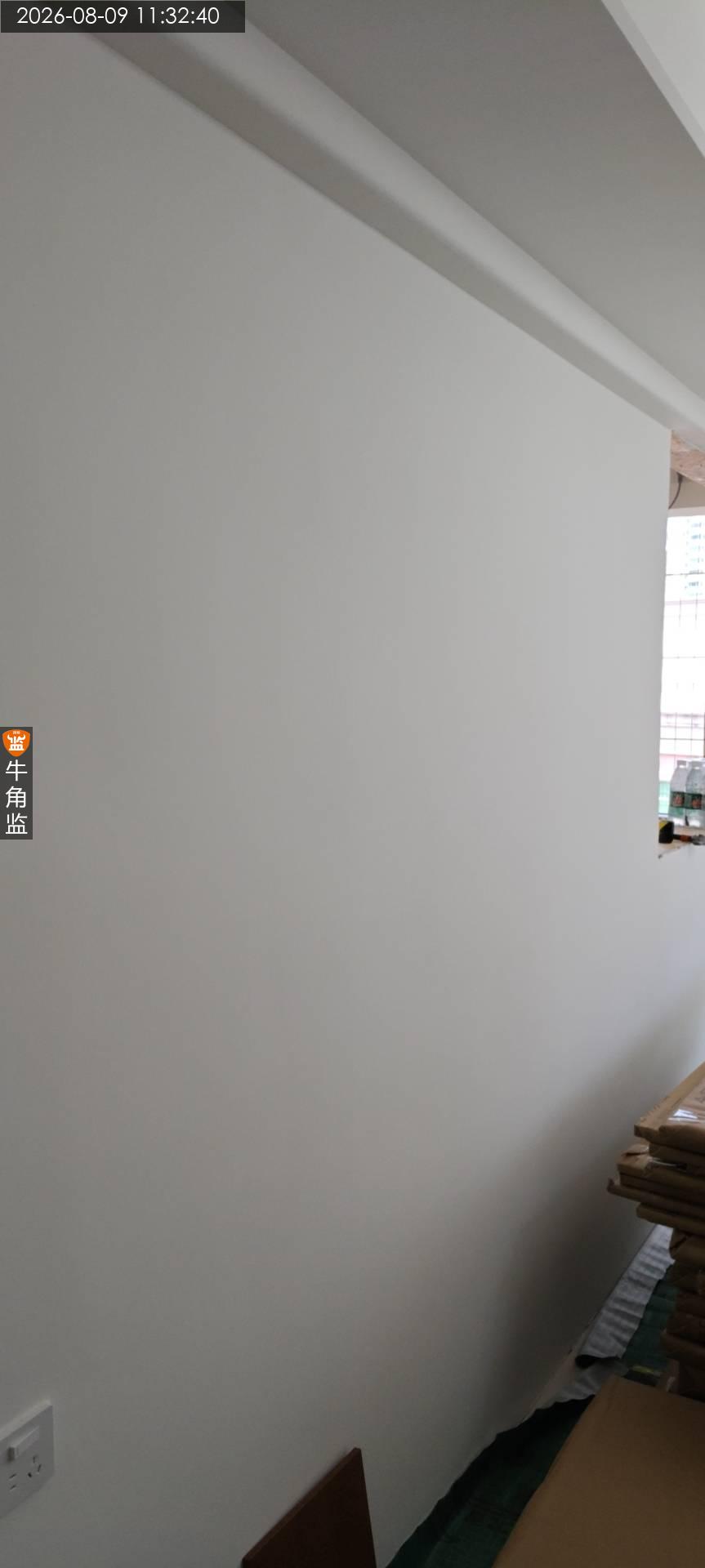

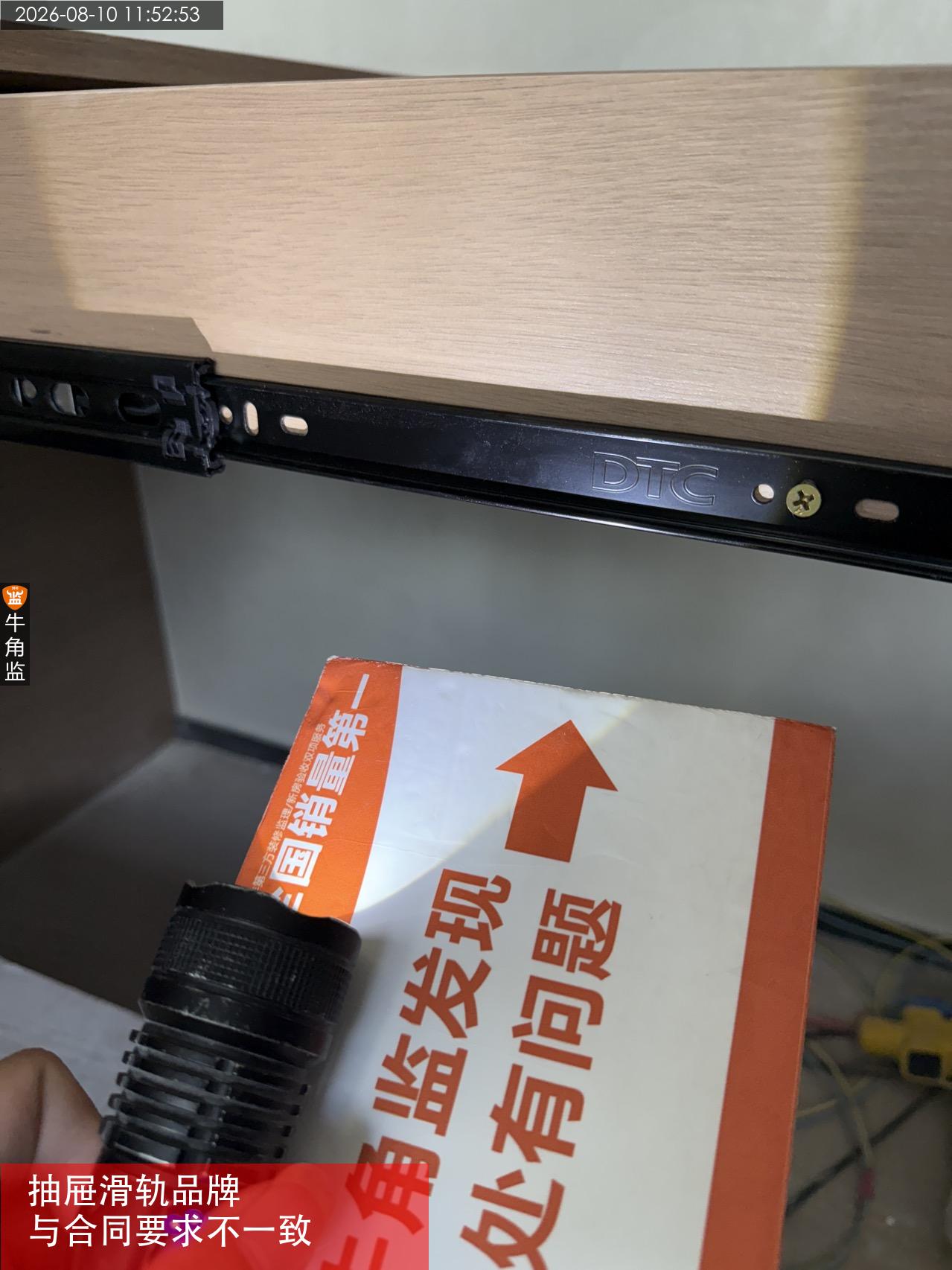

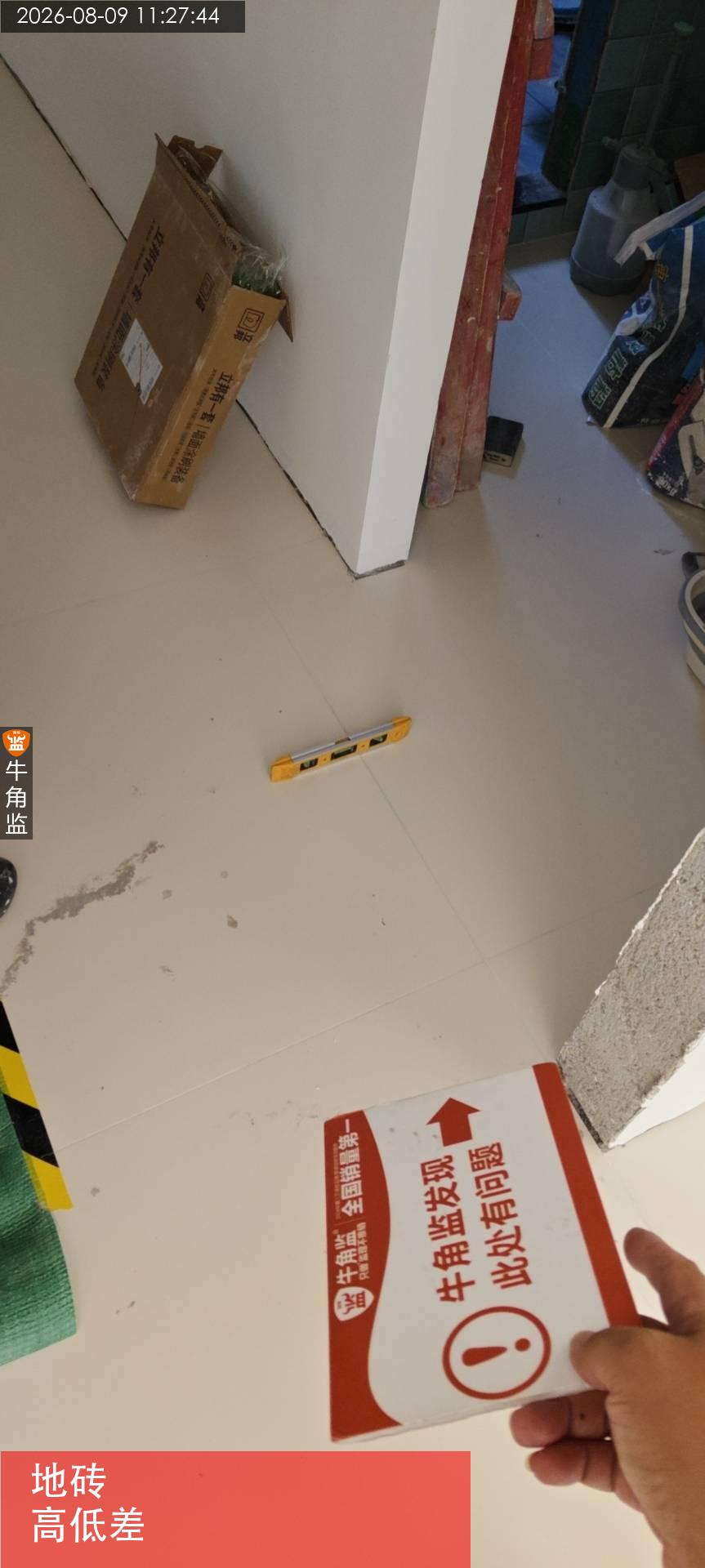

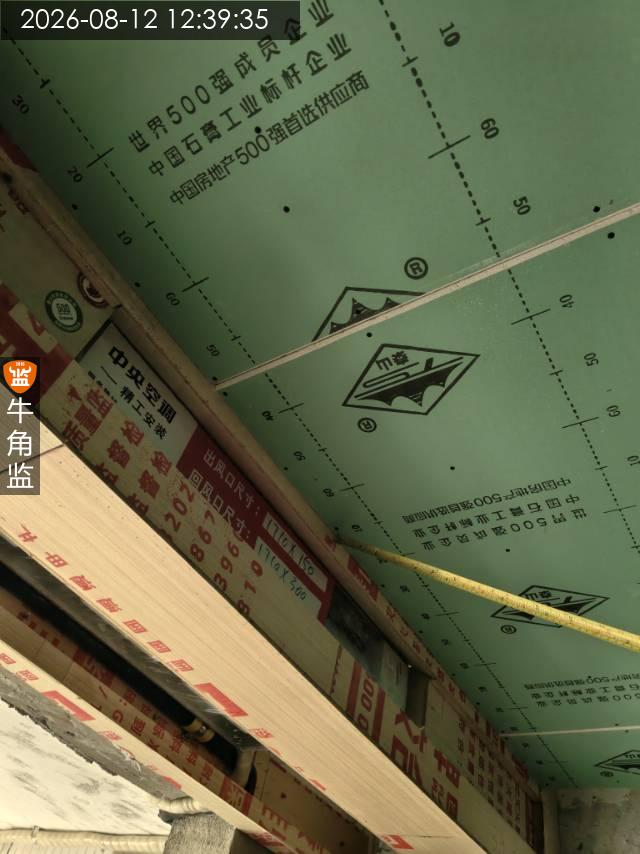

本次检查发现问题,整改建议及注意事项。

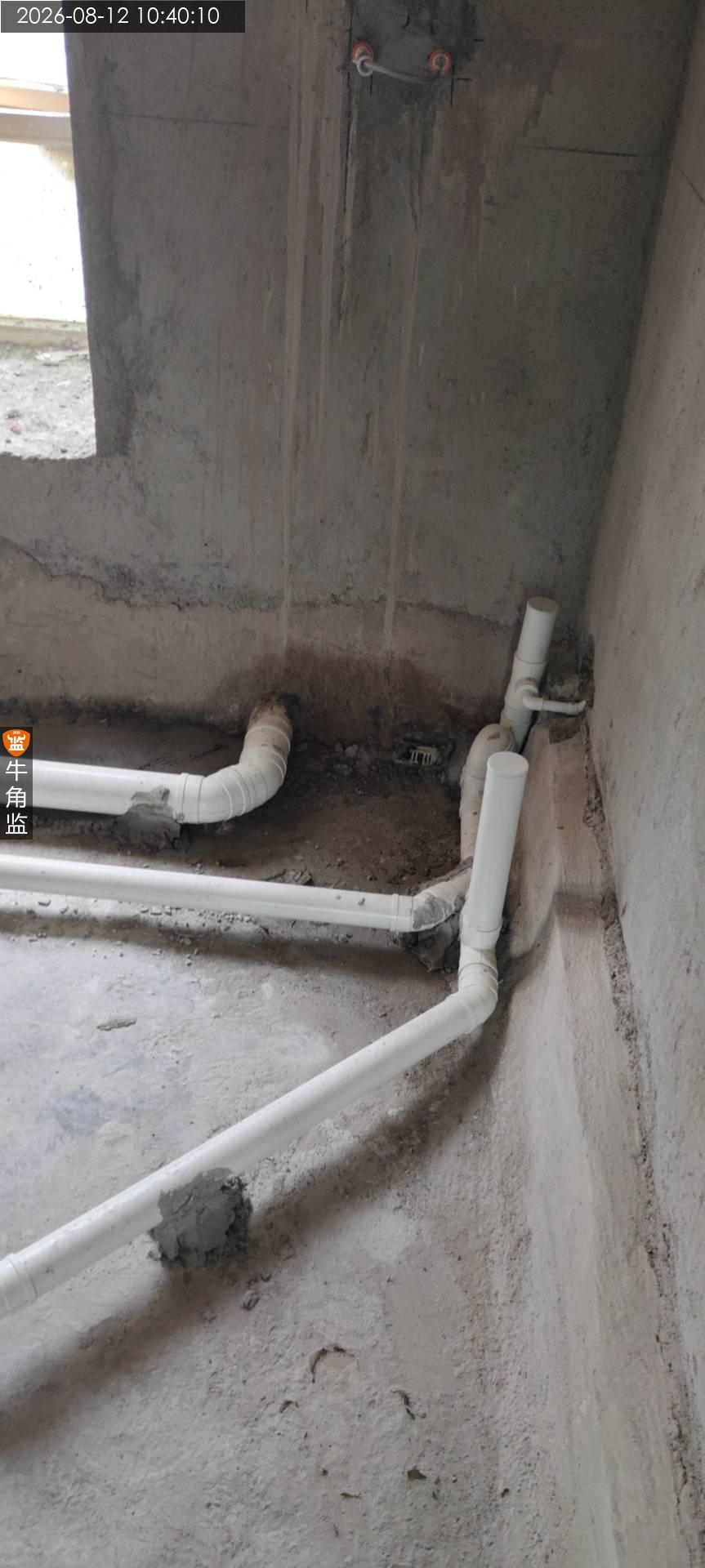

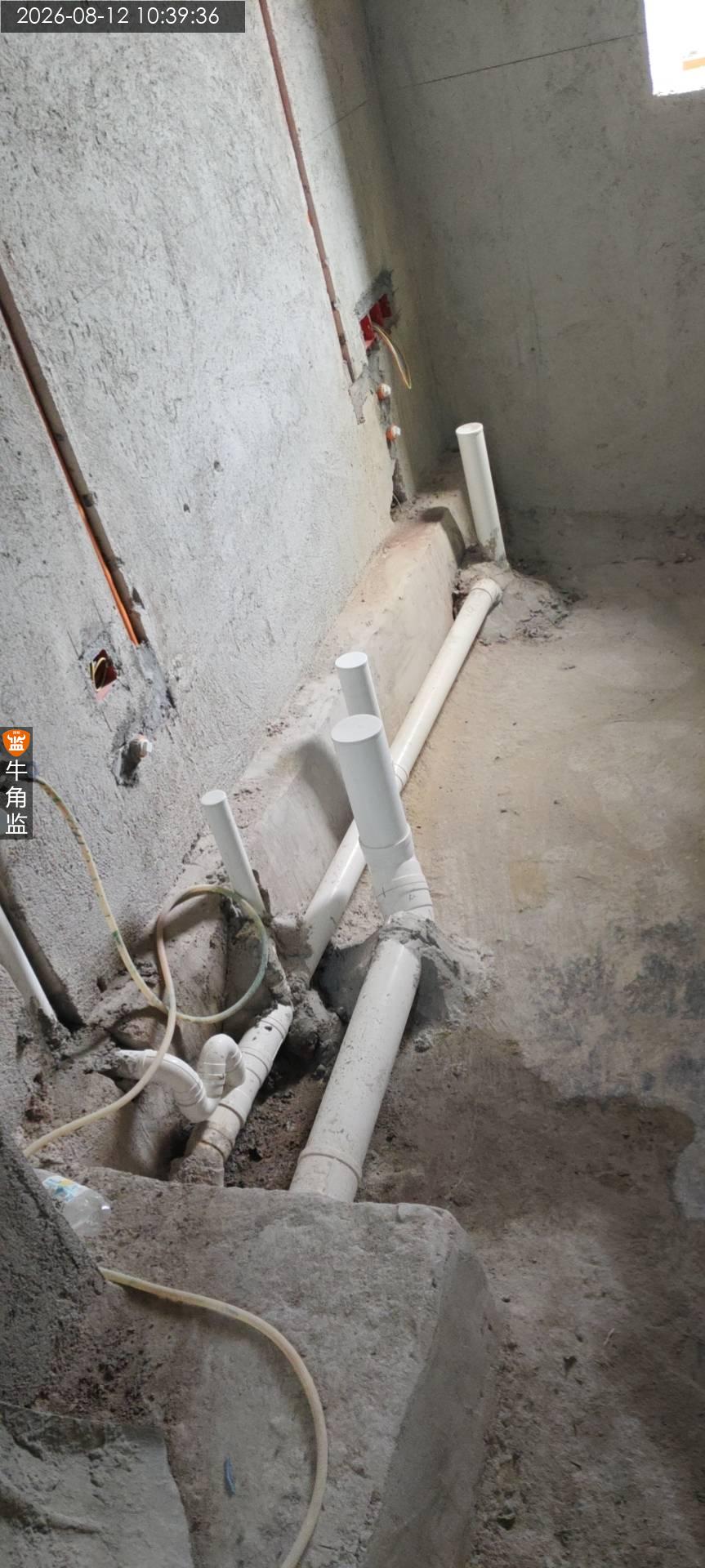

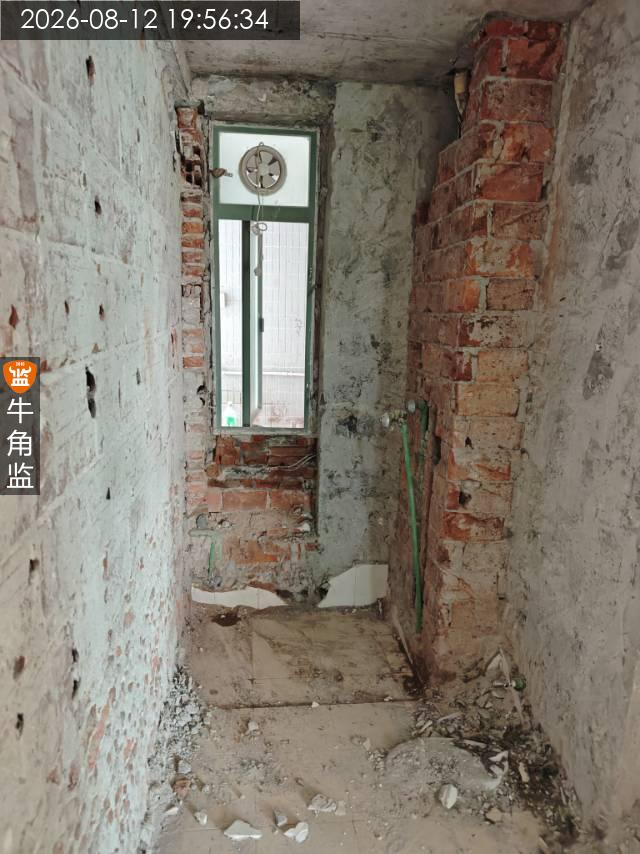

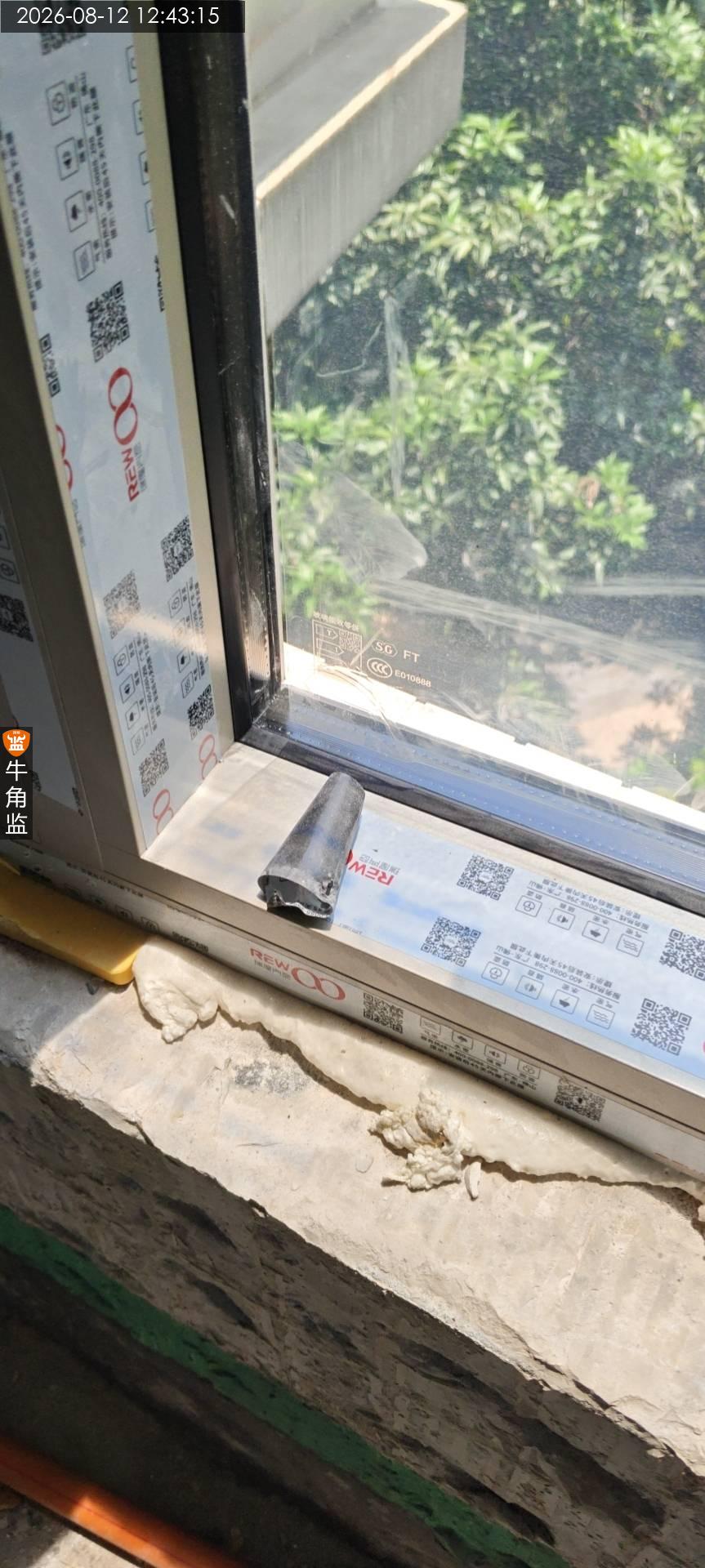

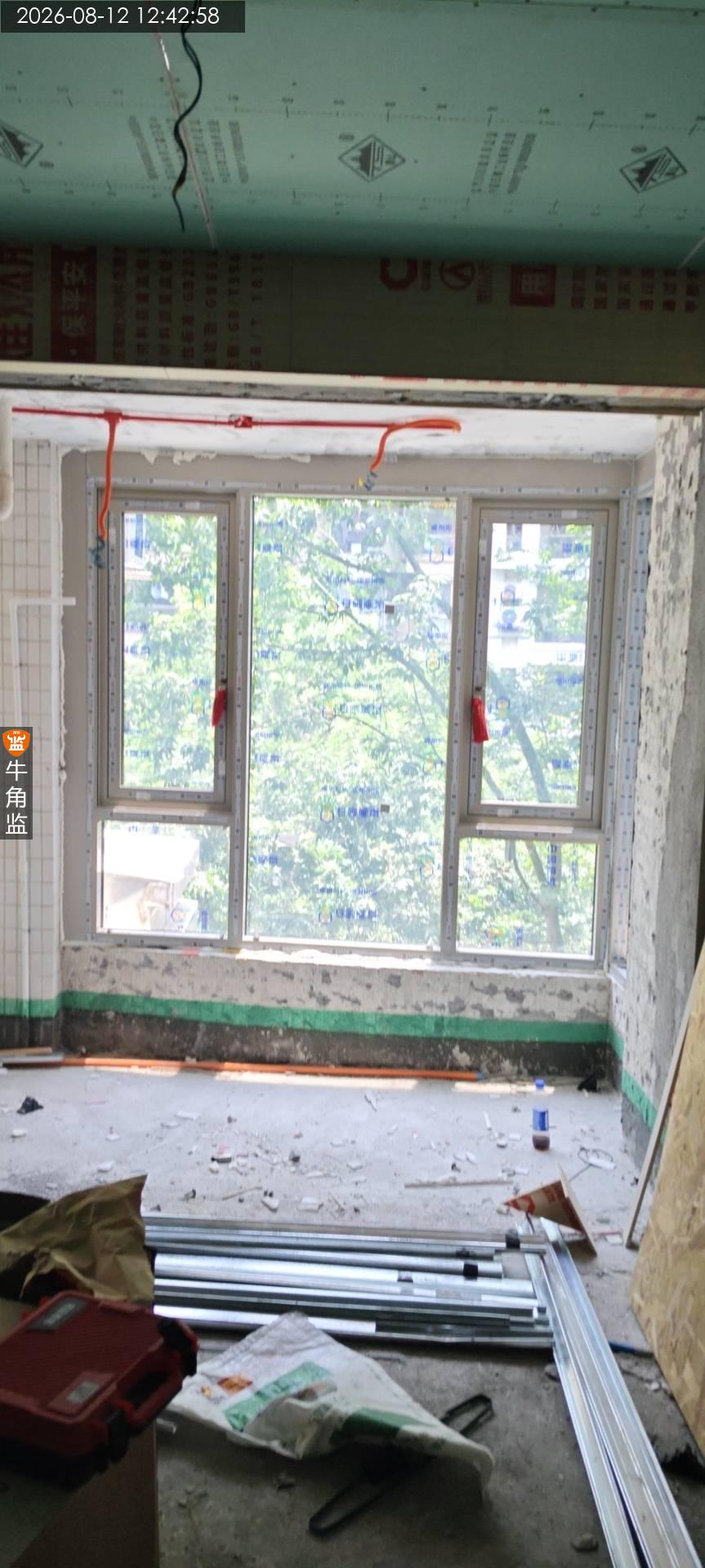

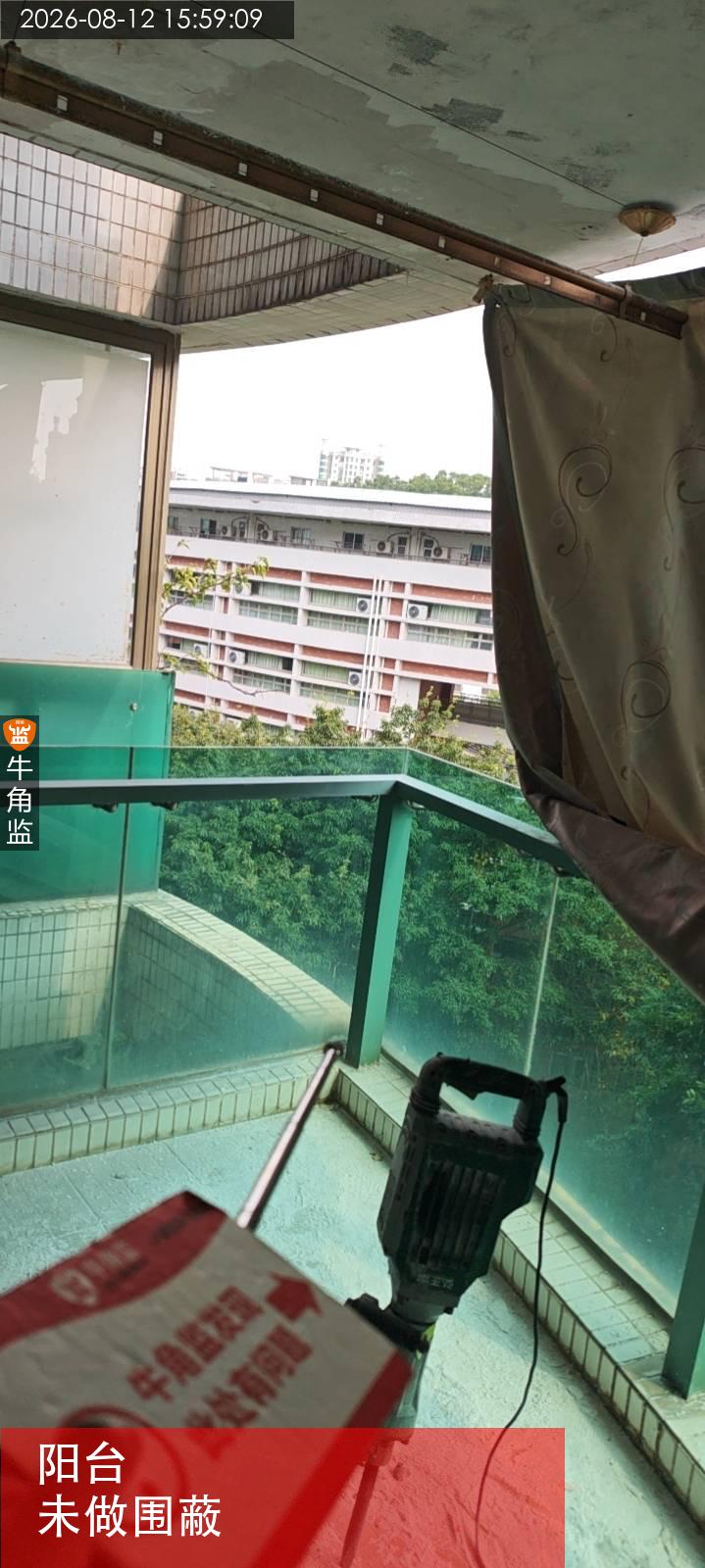

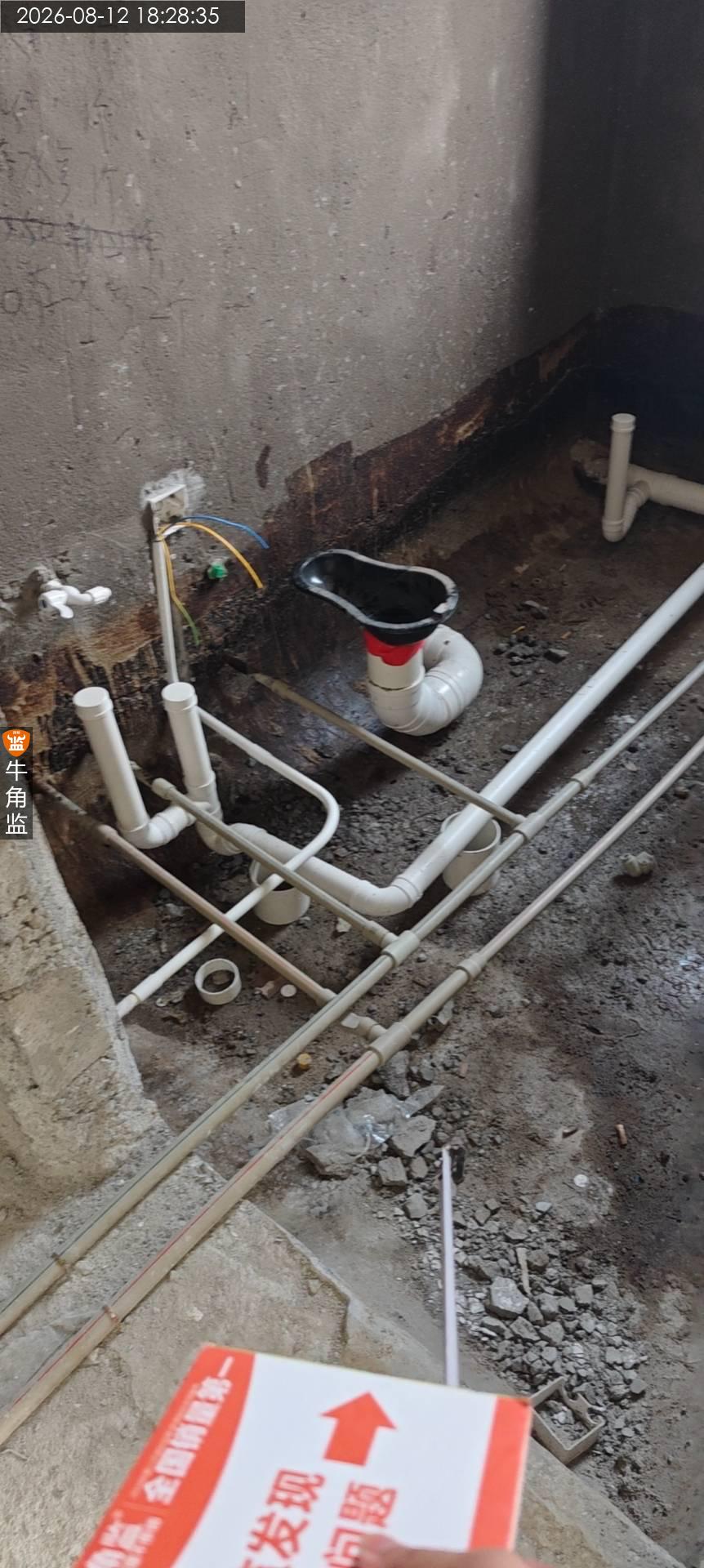

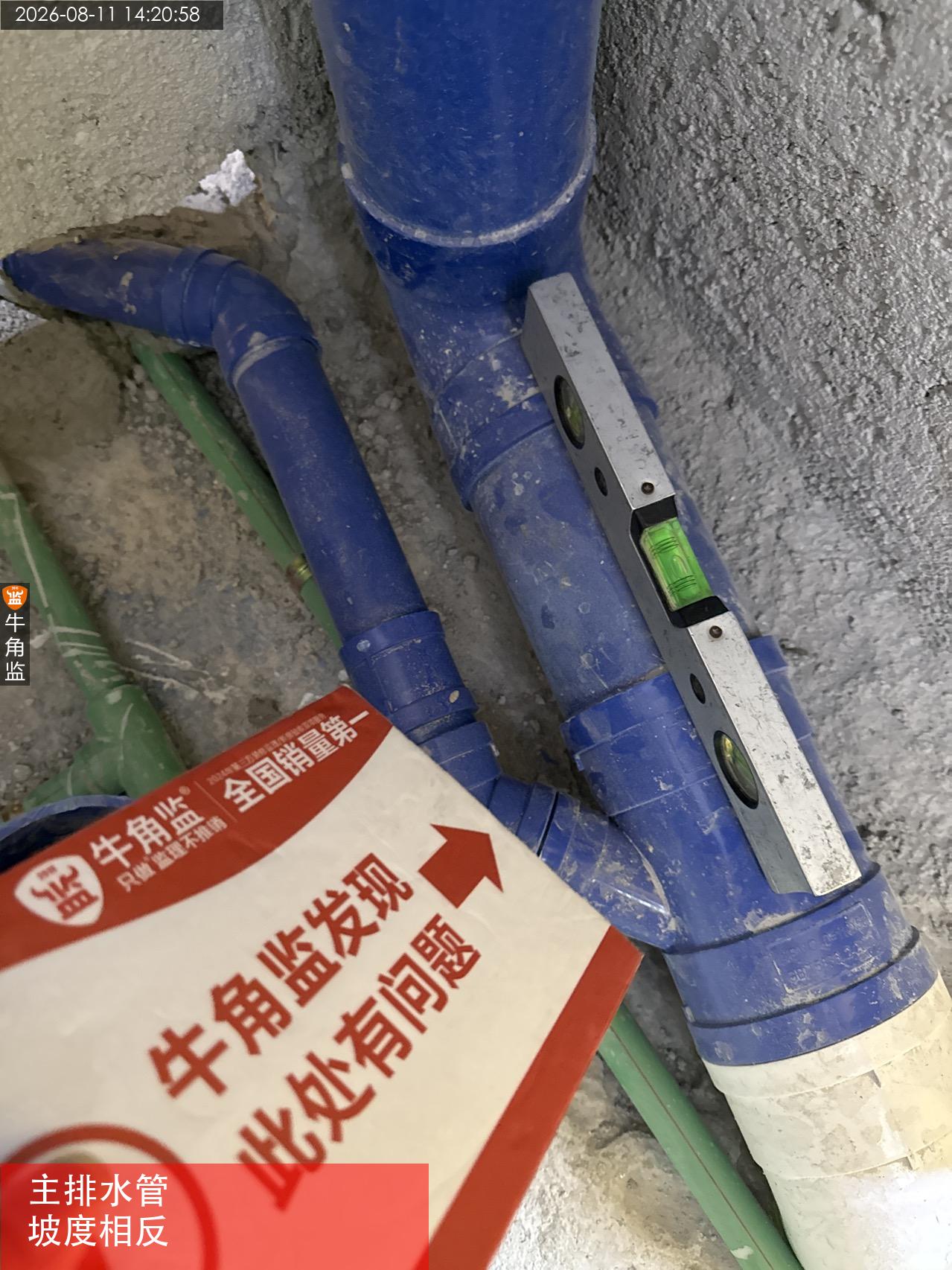

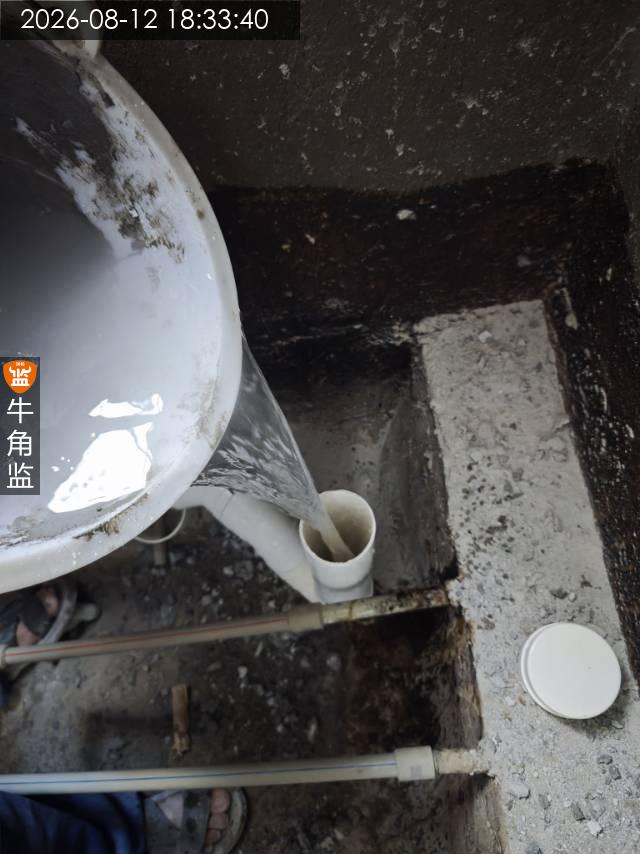

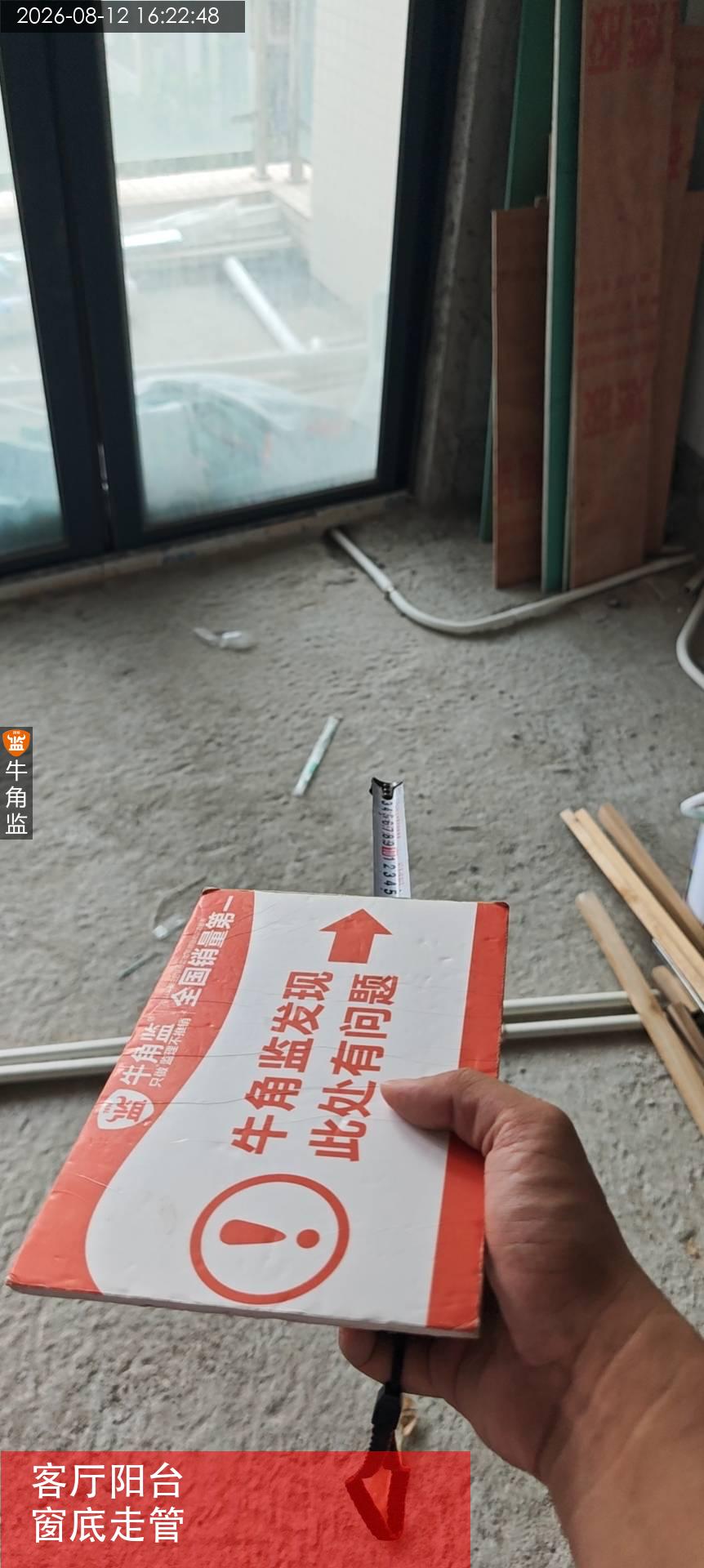

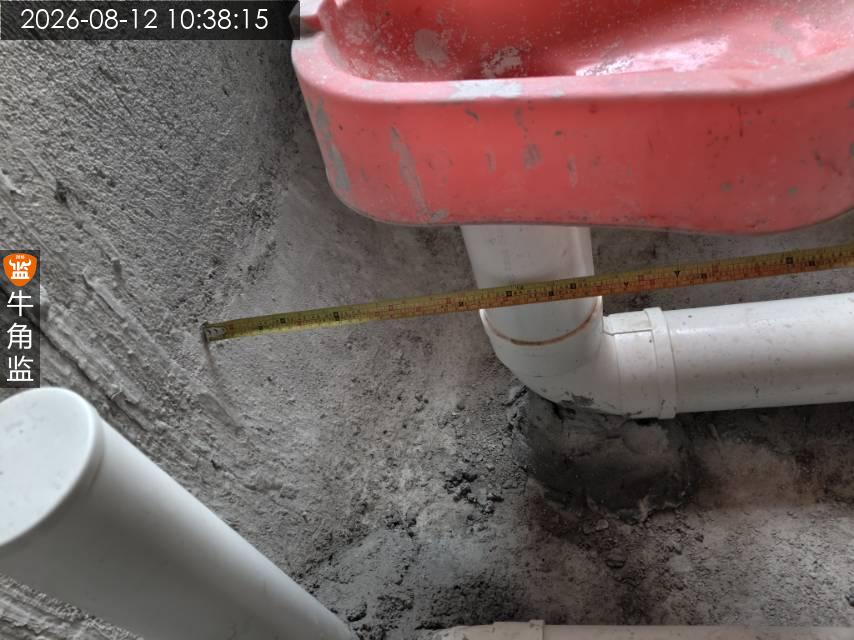

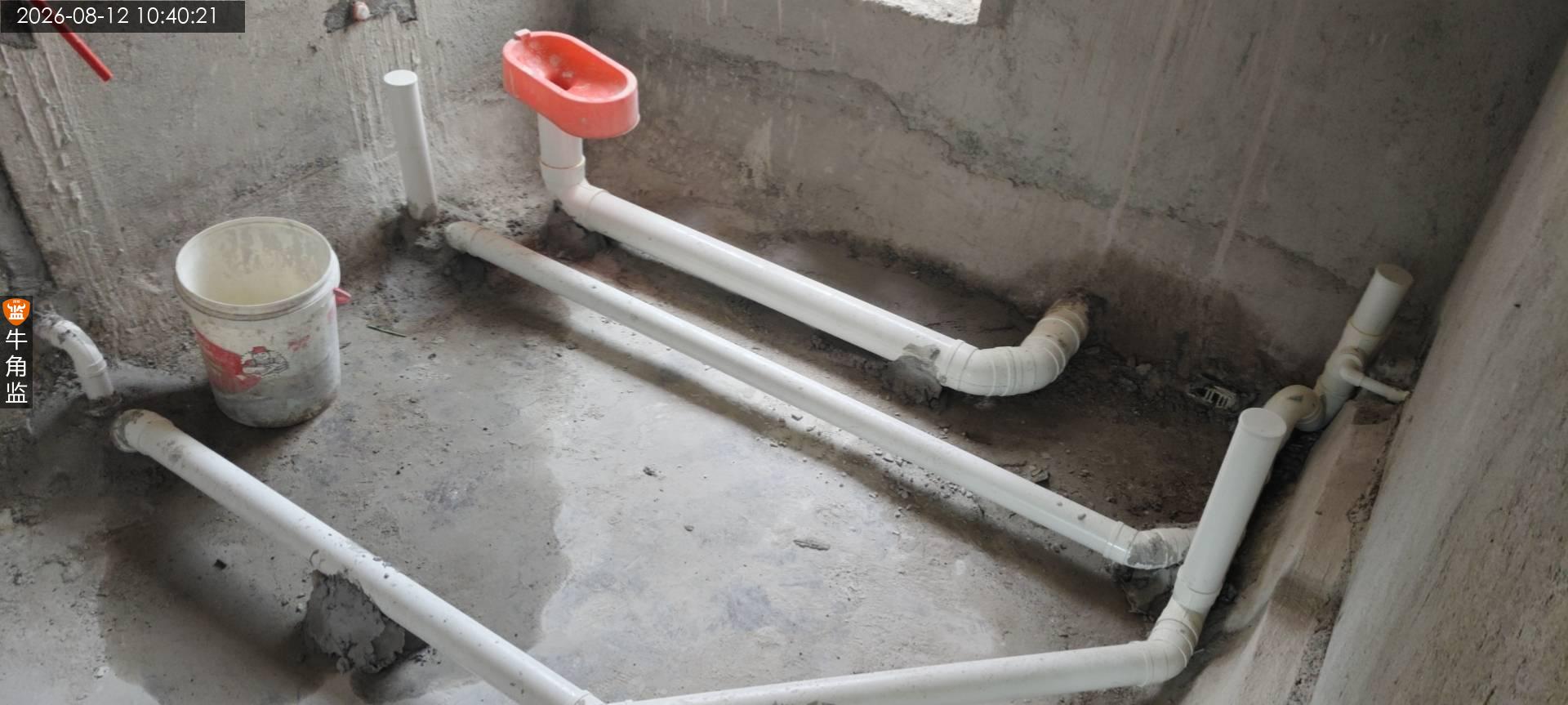

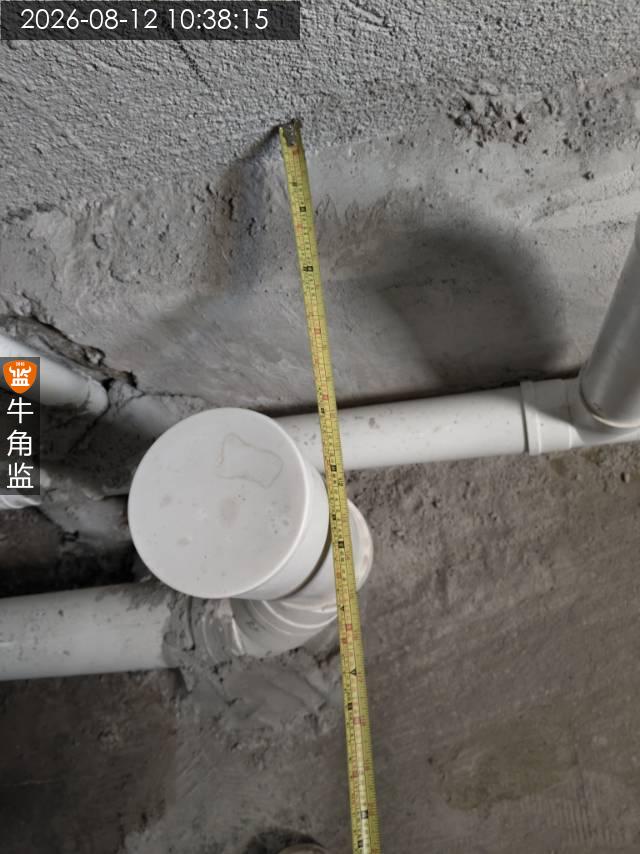

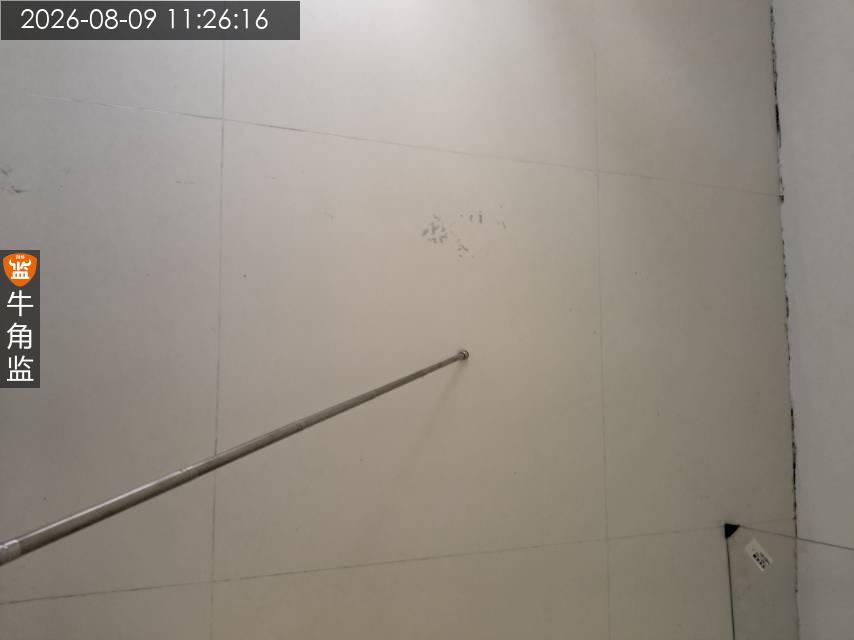

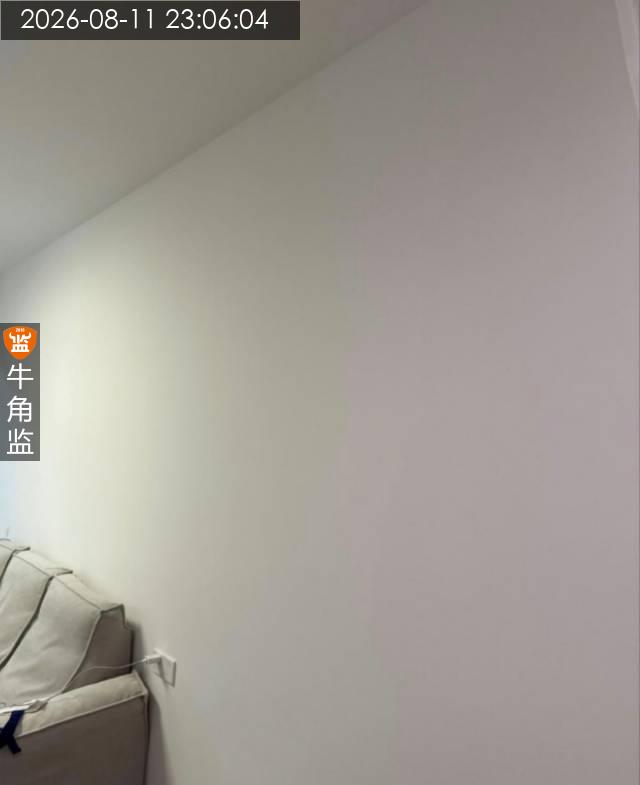

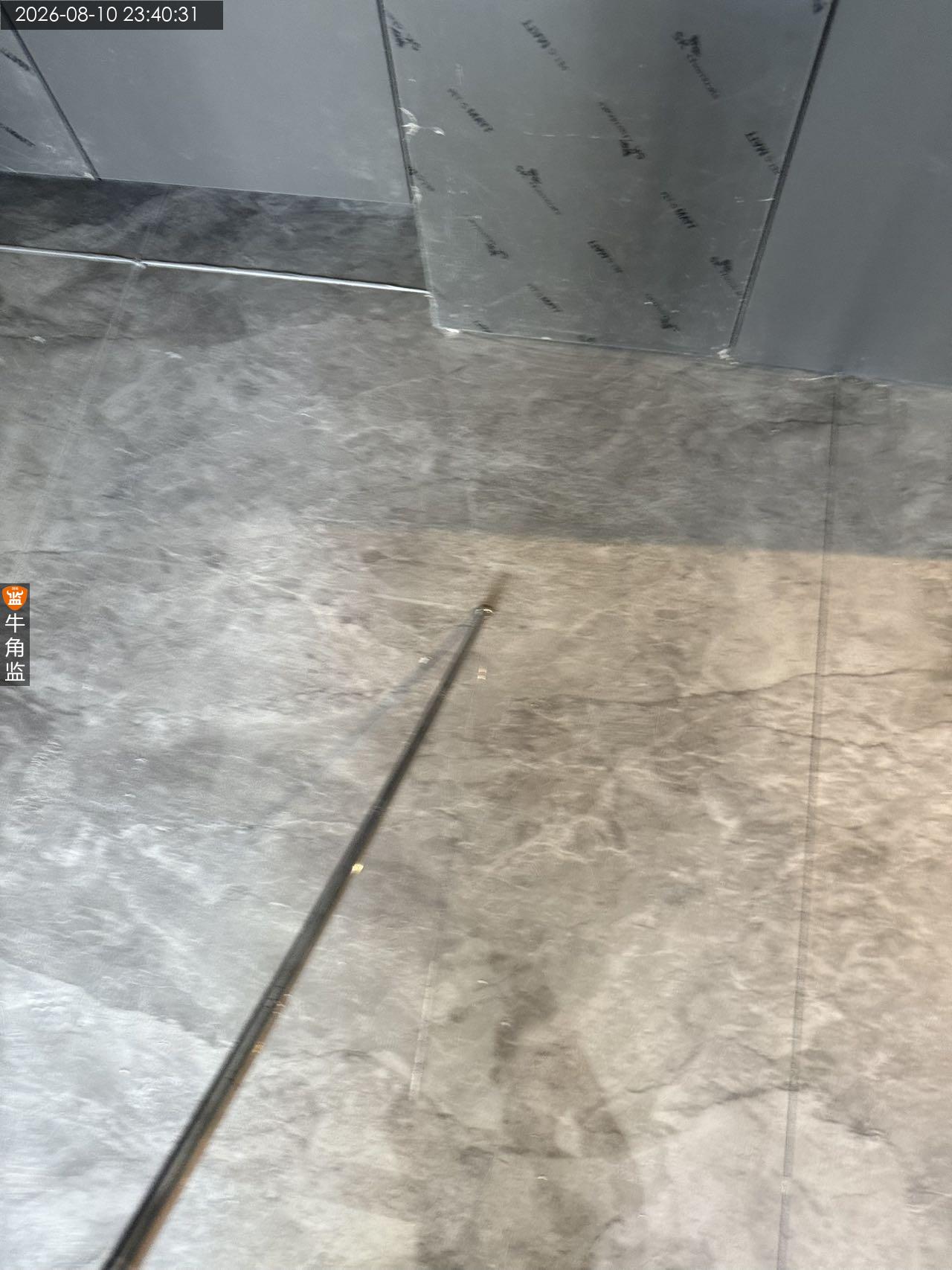

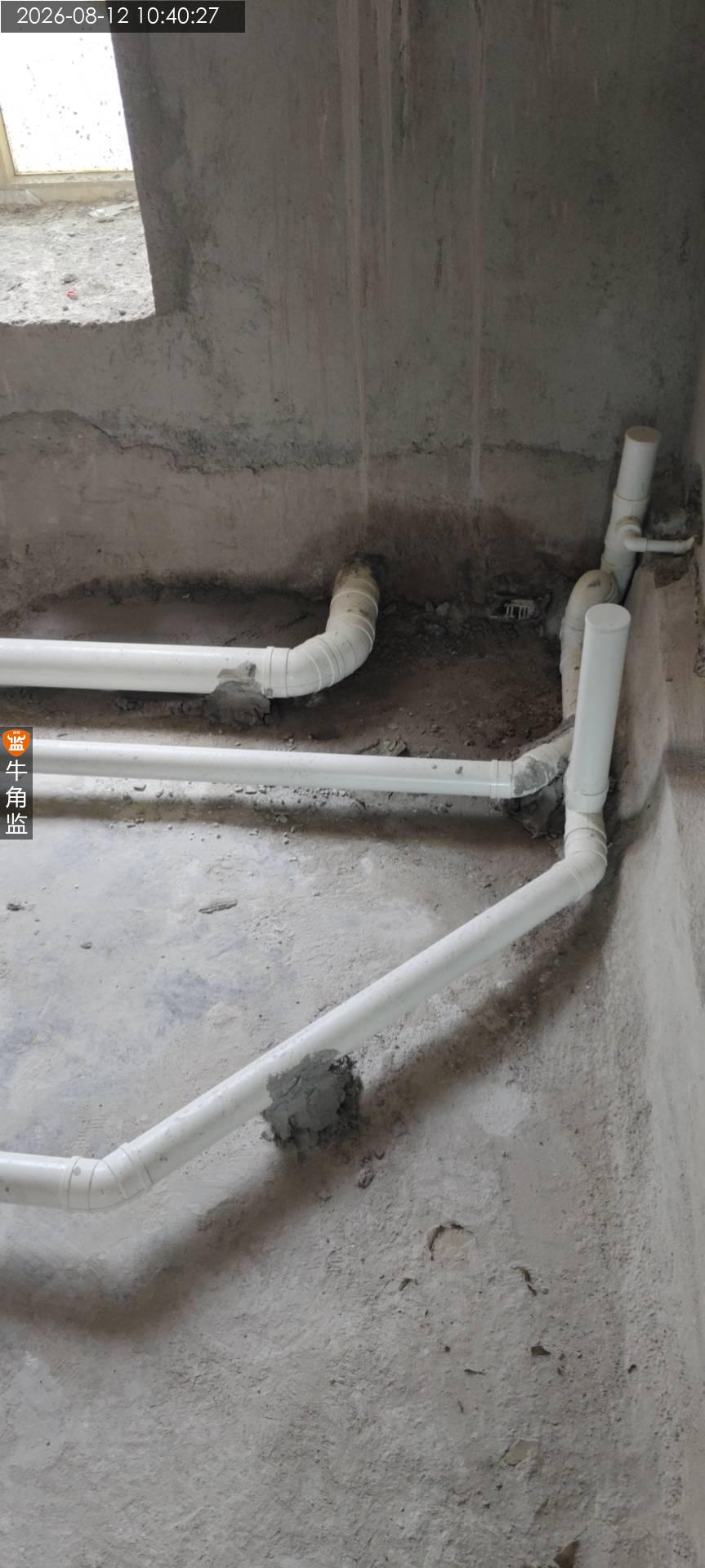

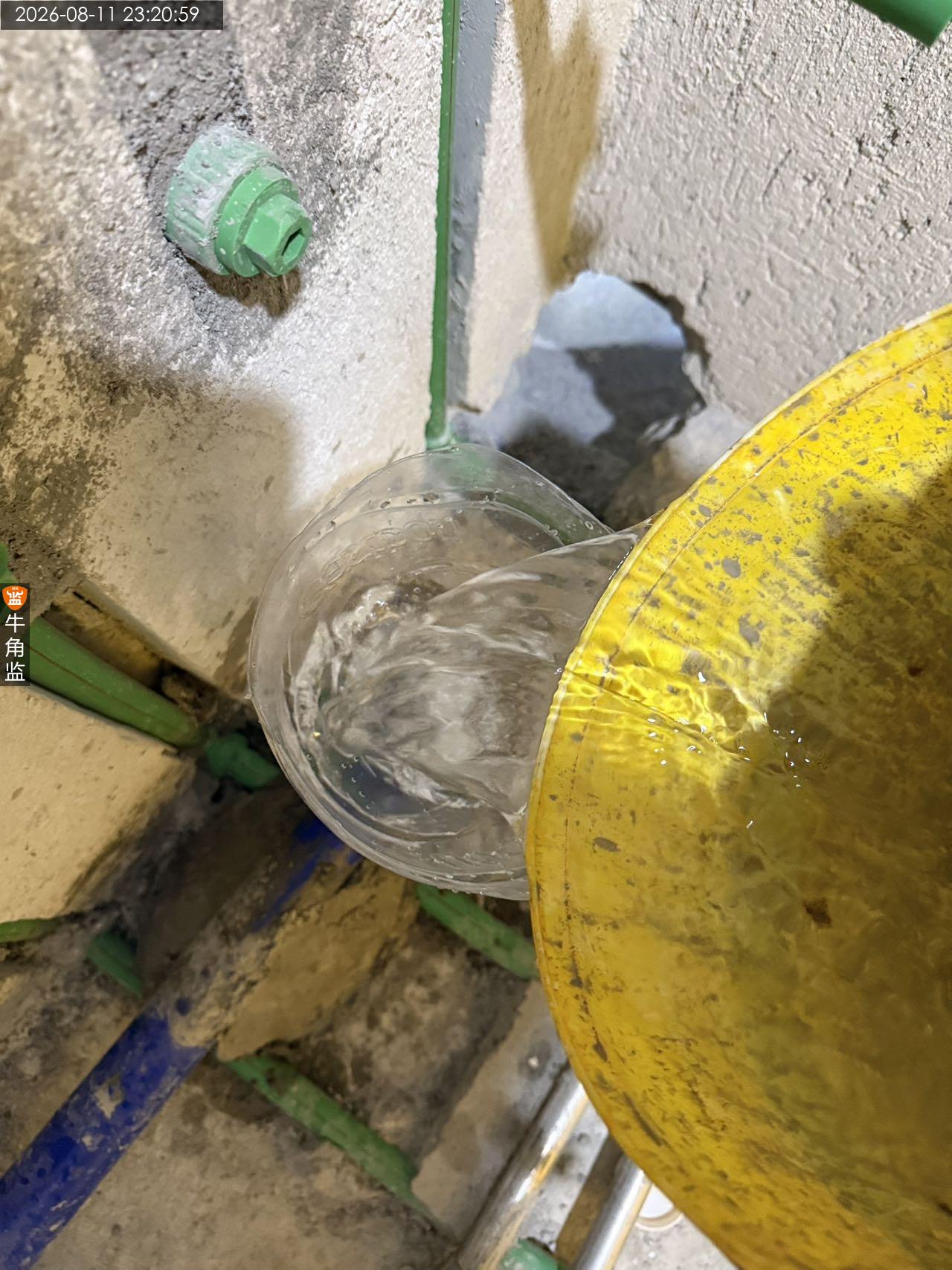

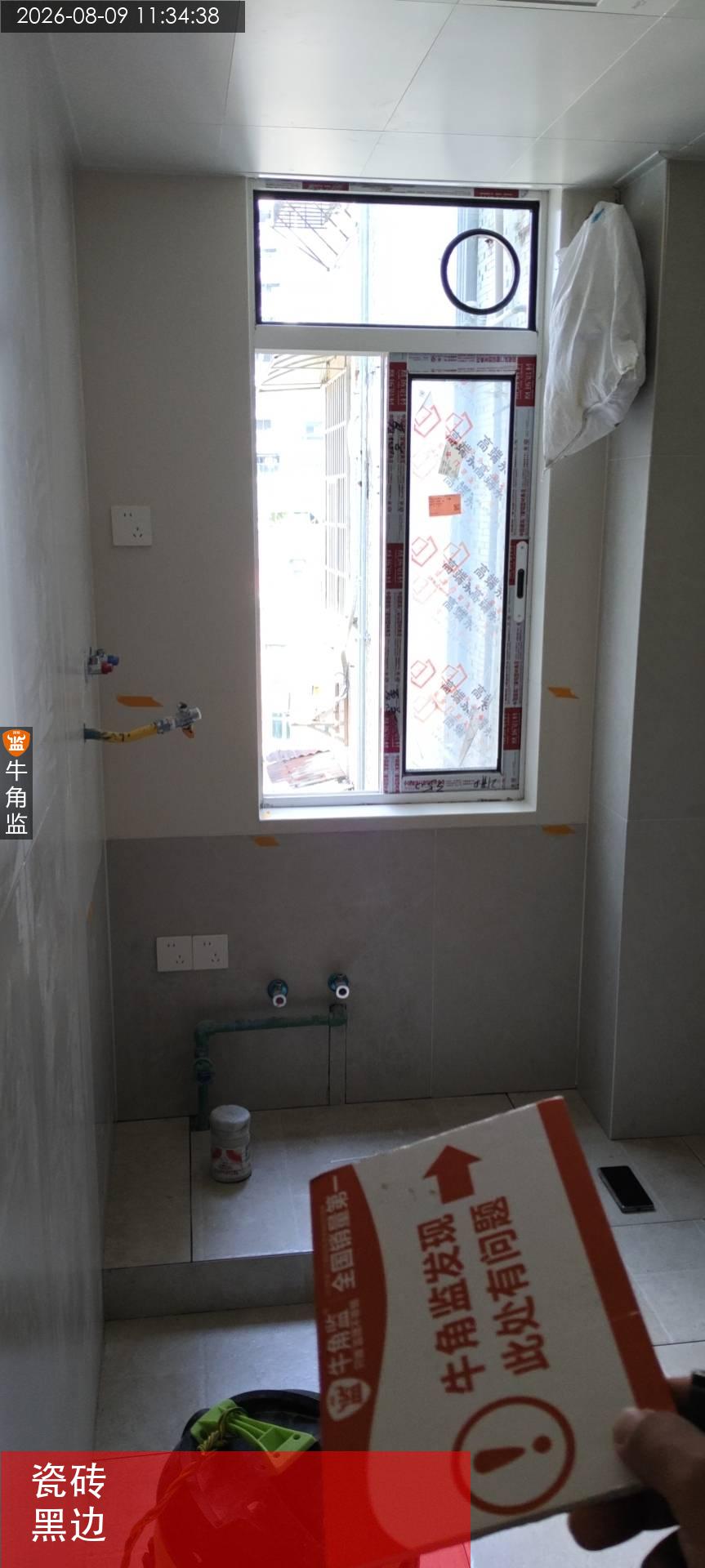

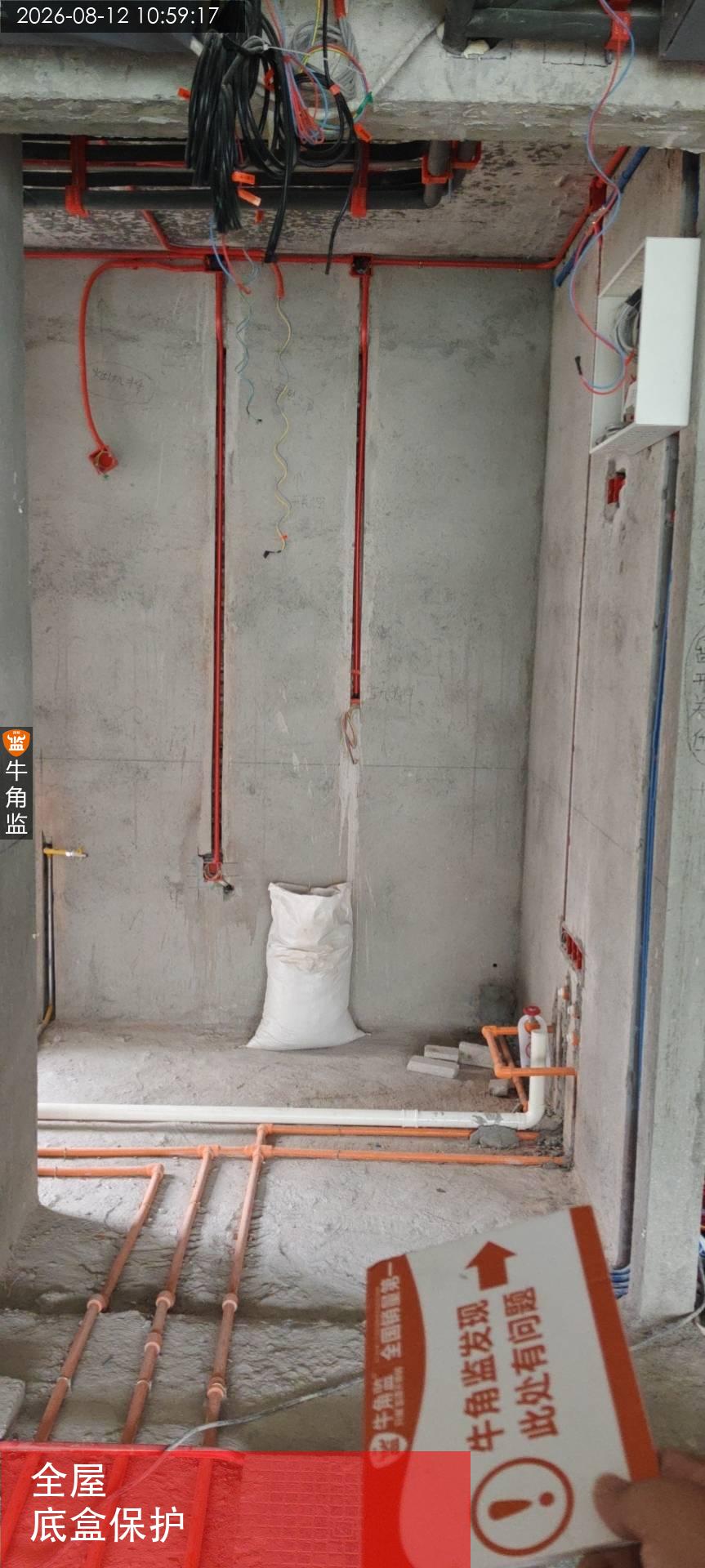

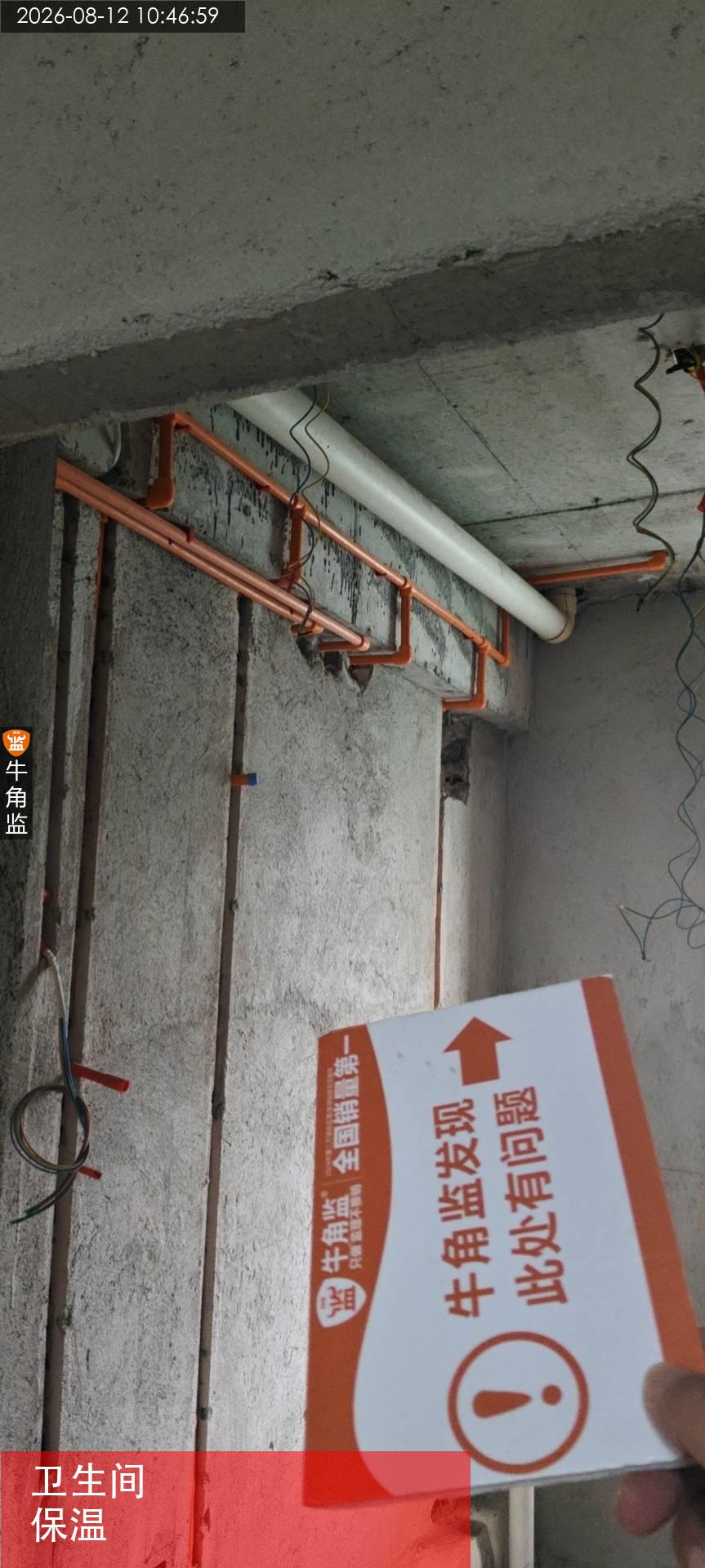

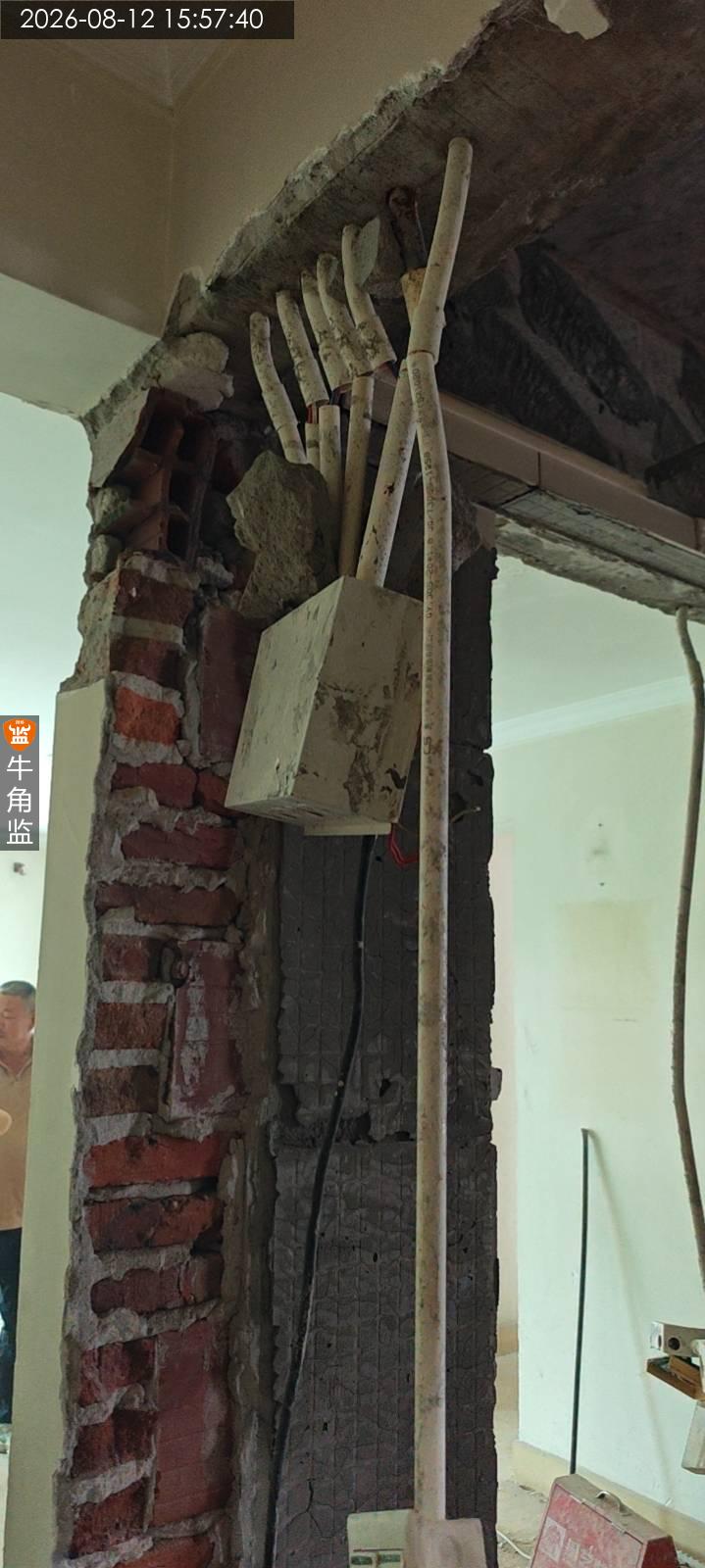

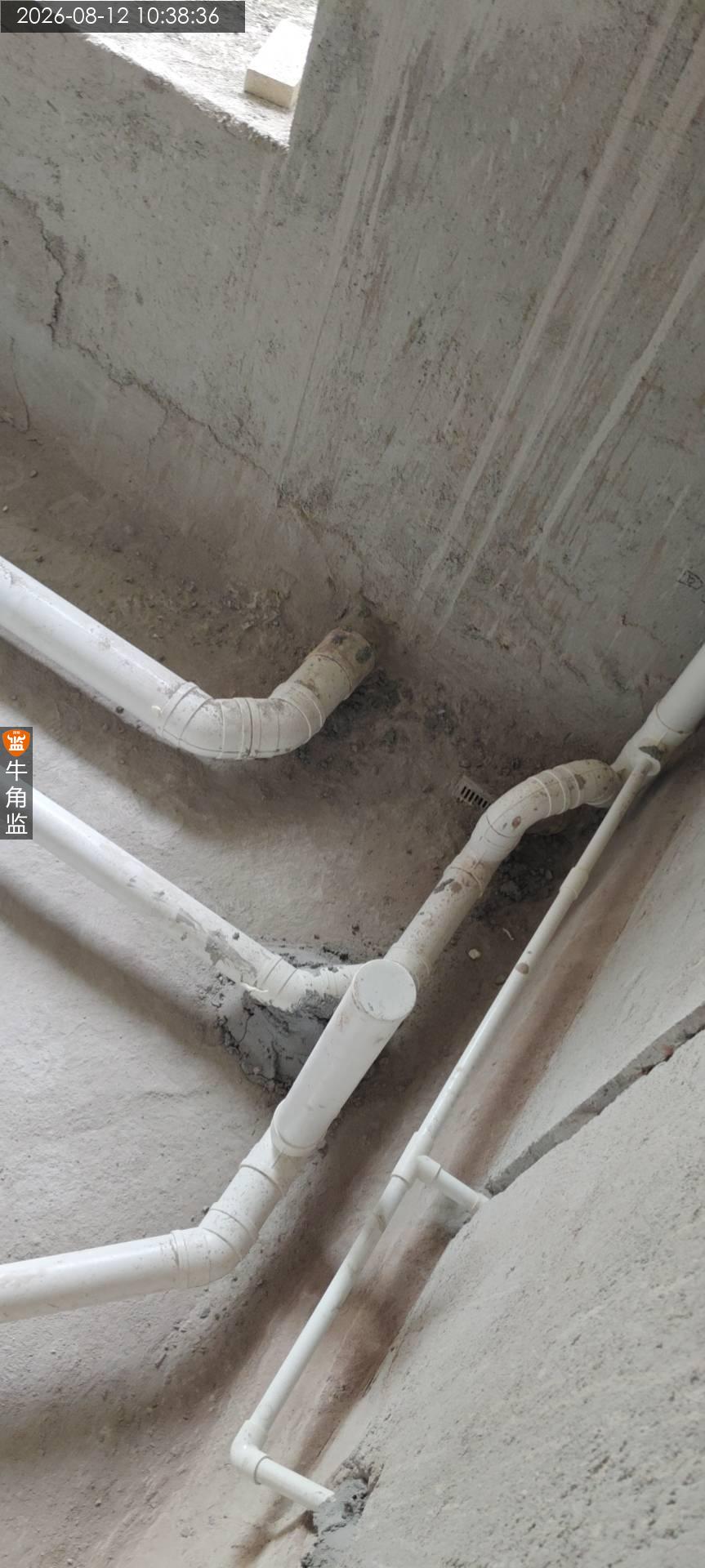

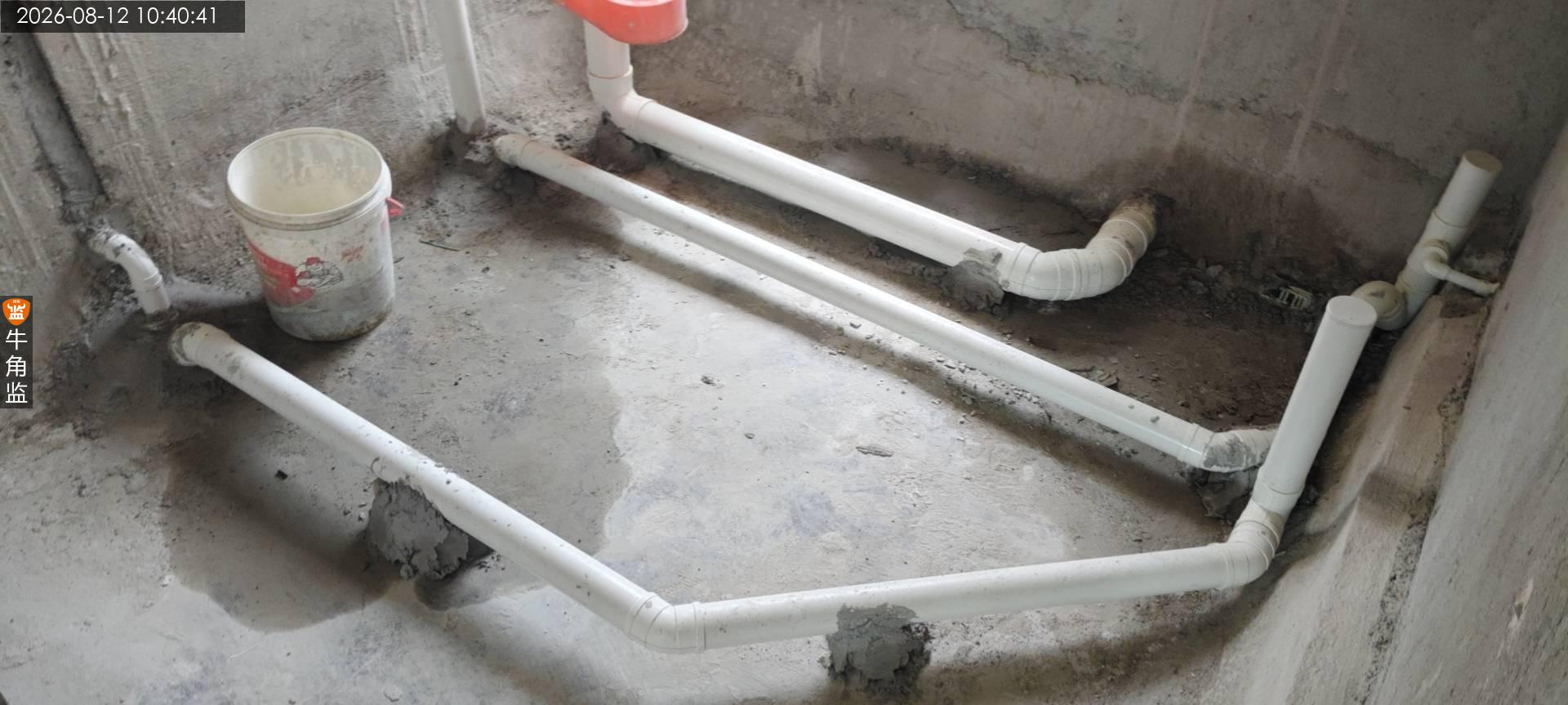

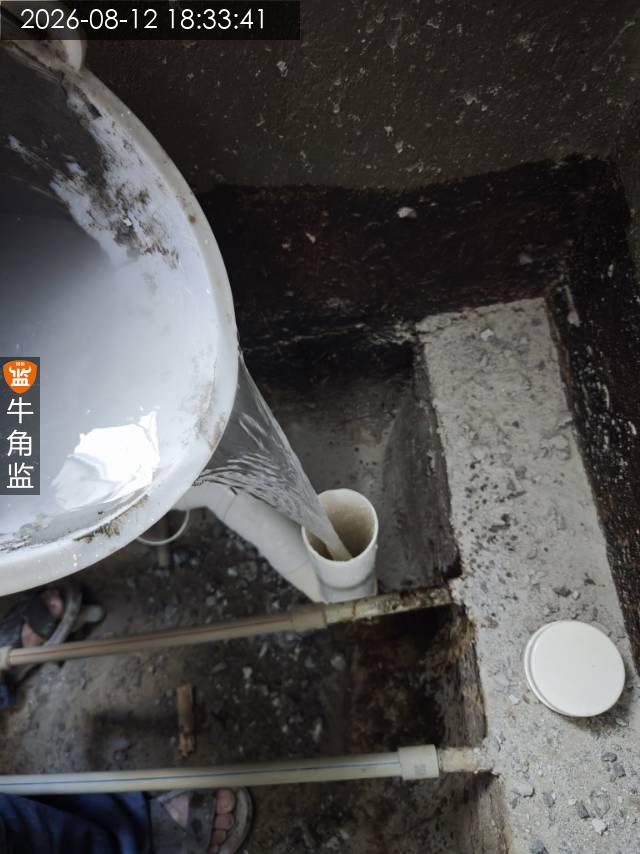

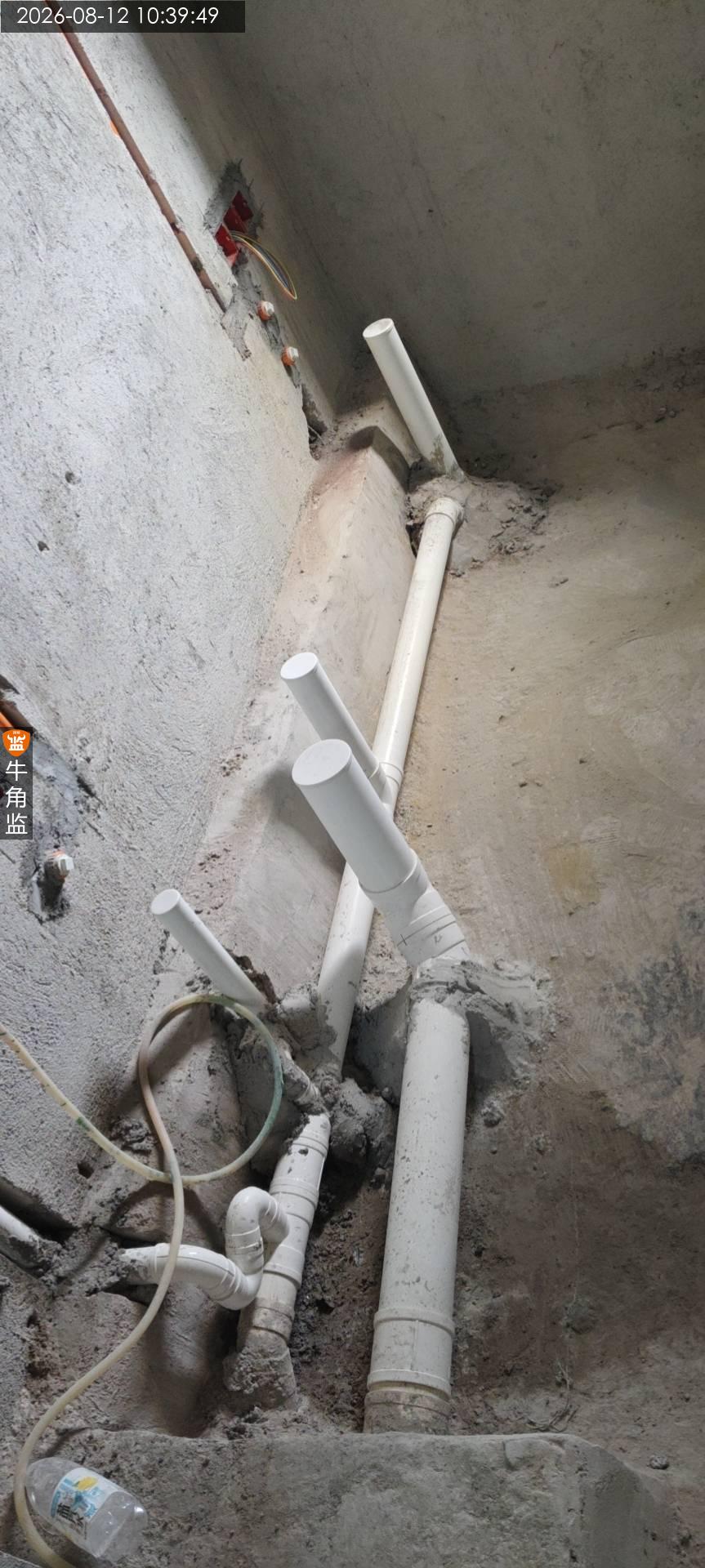

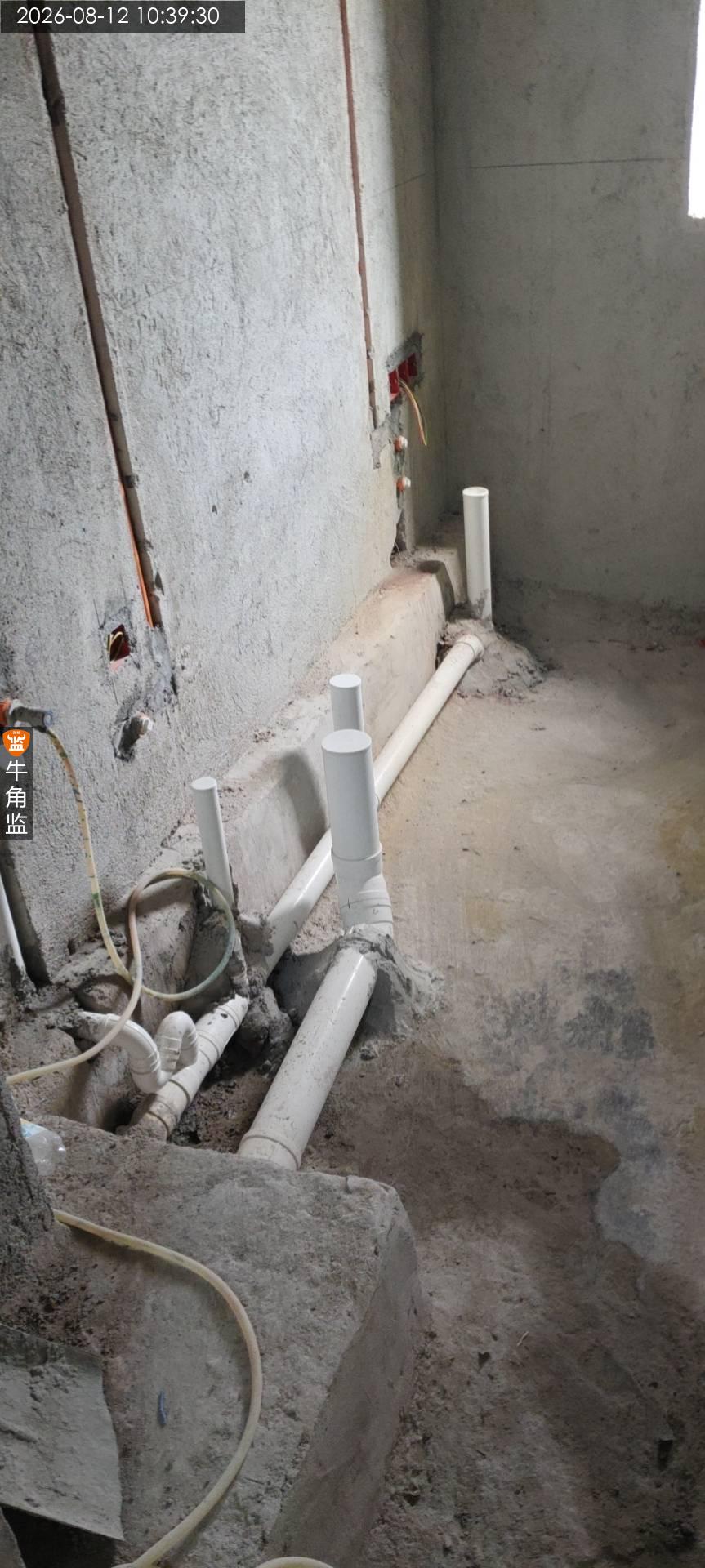

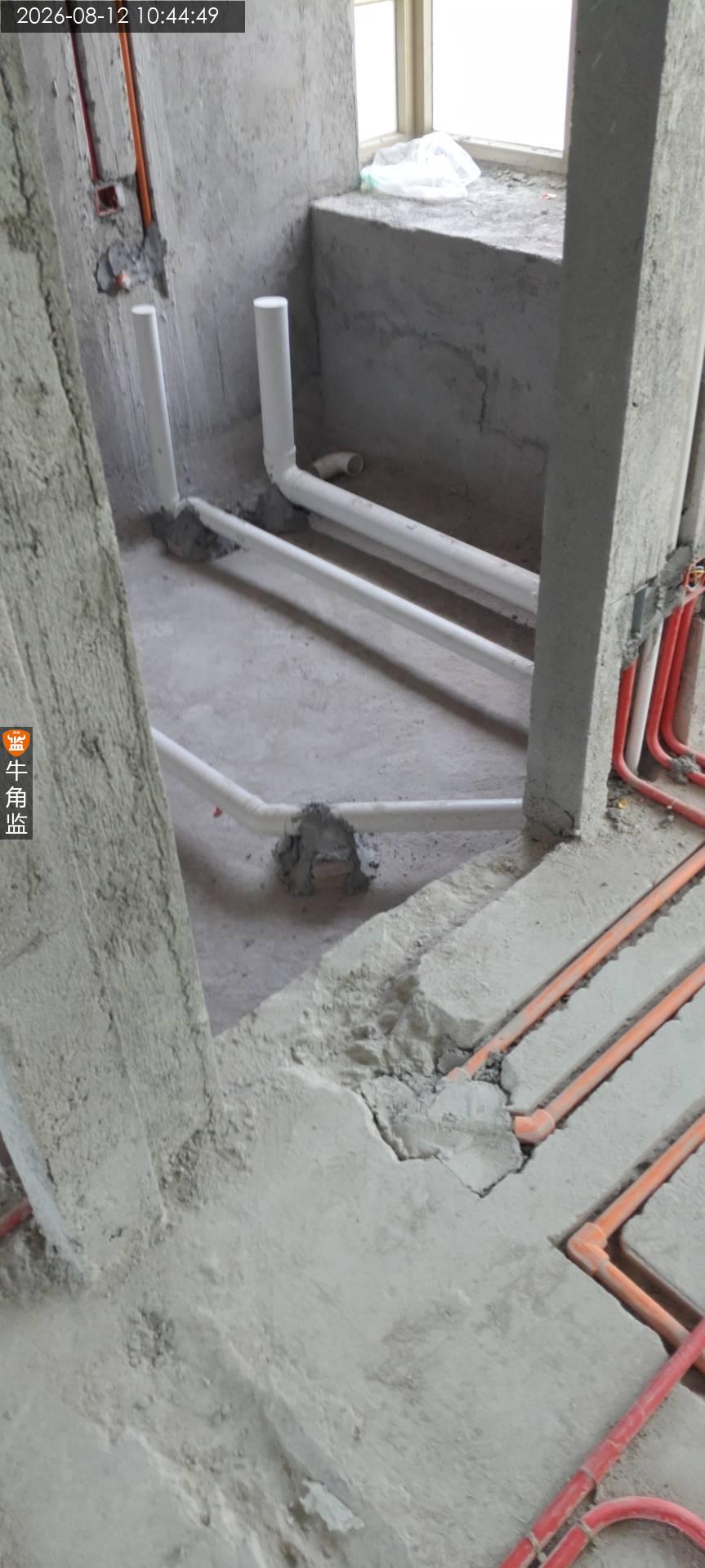

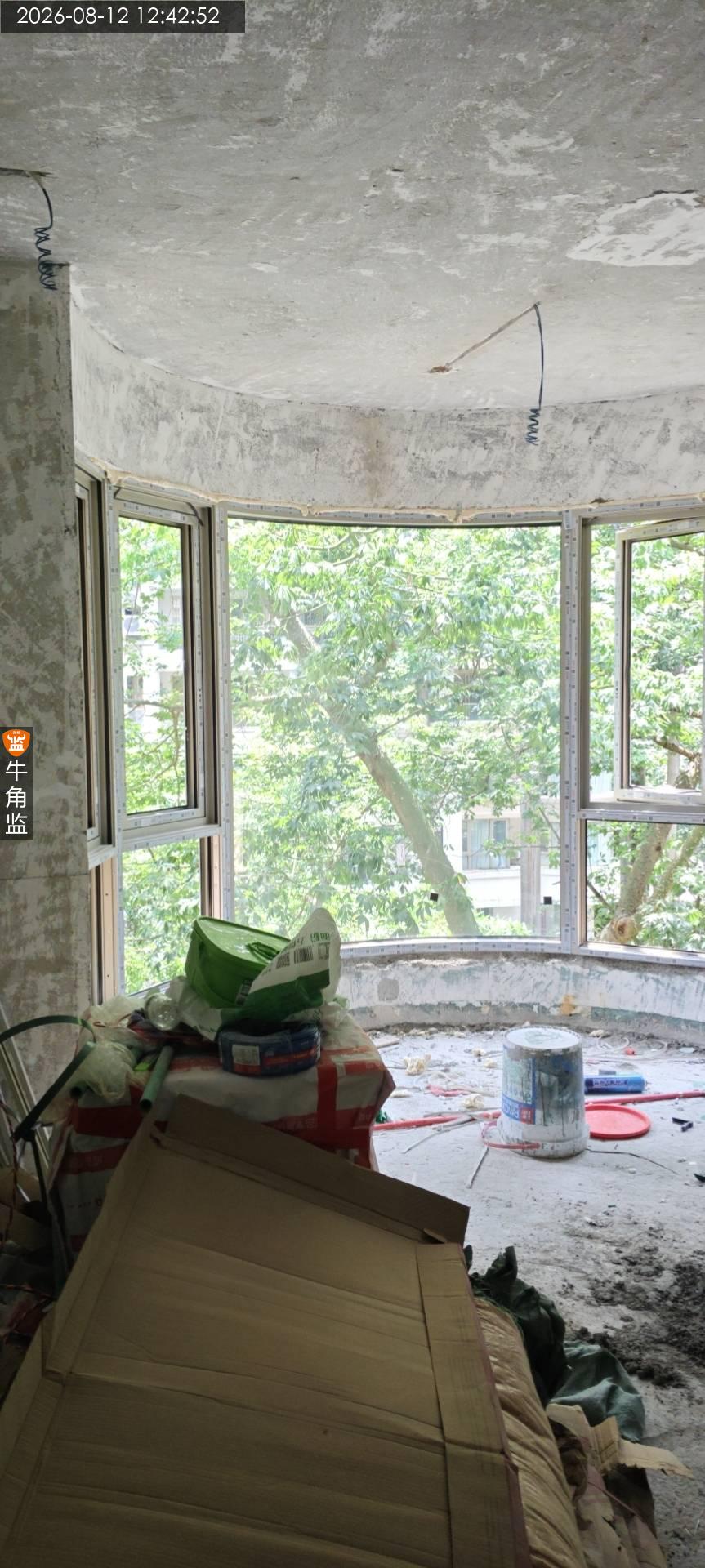

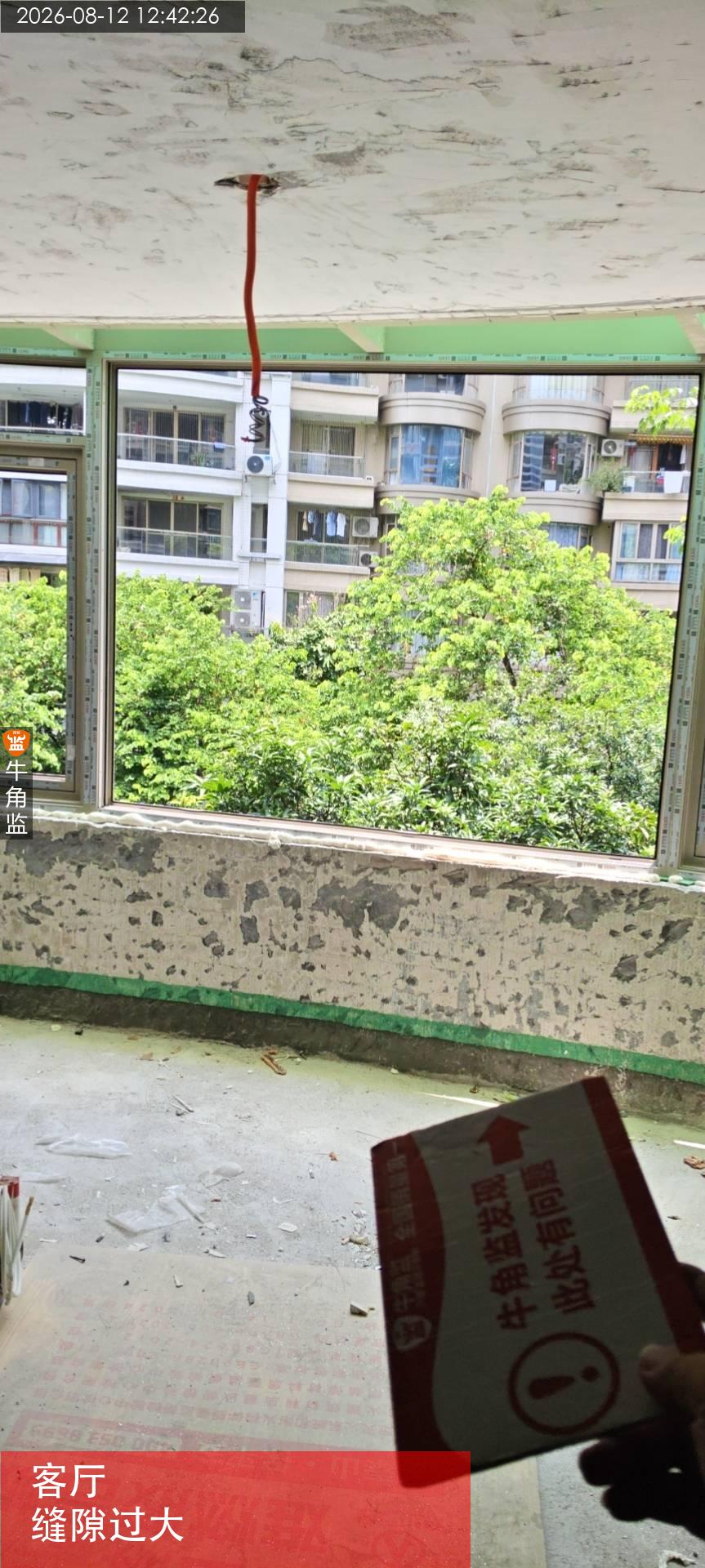

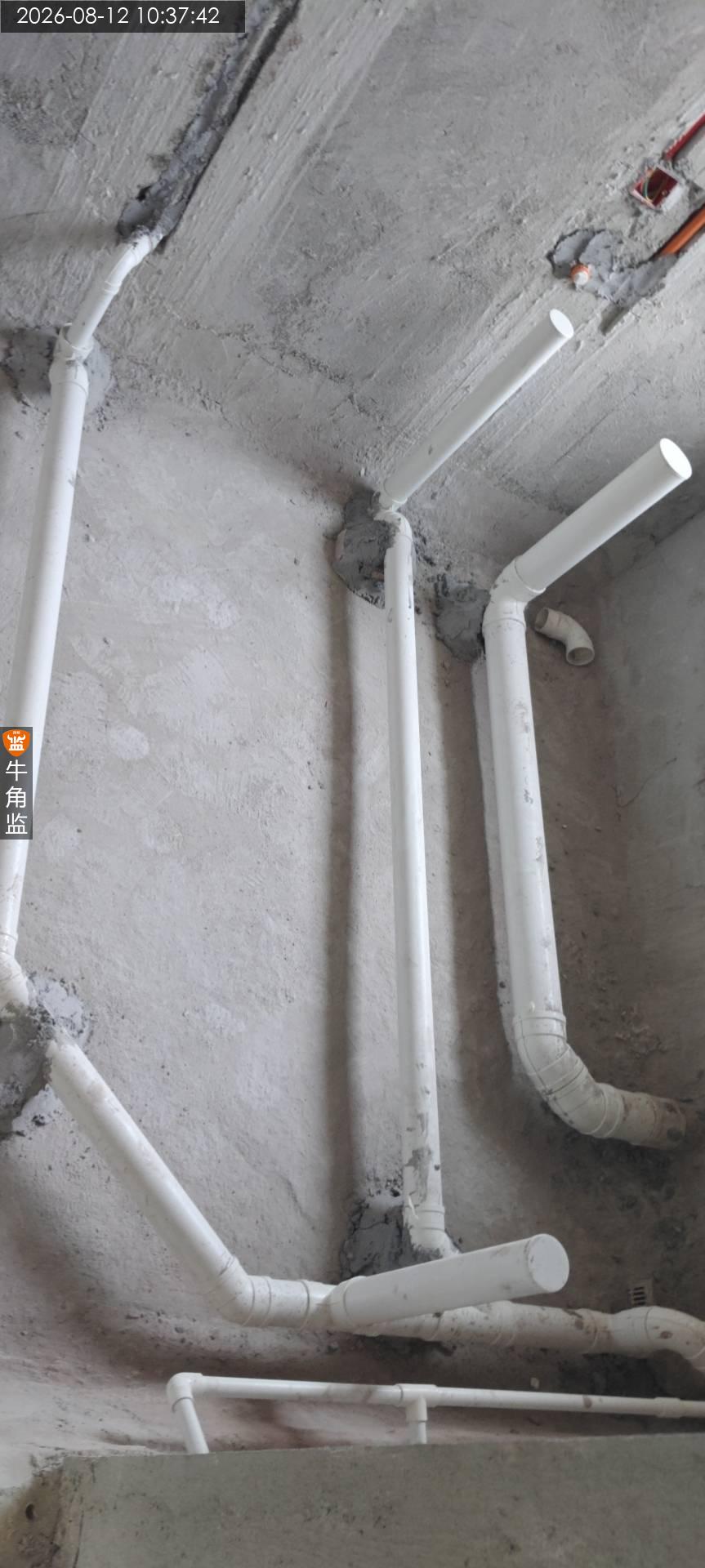

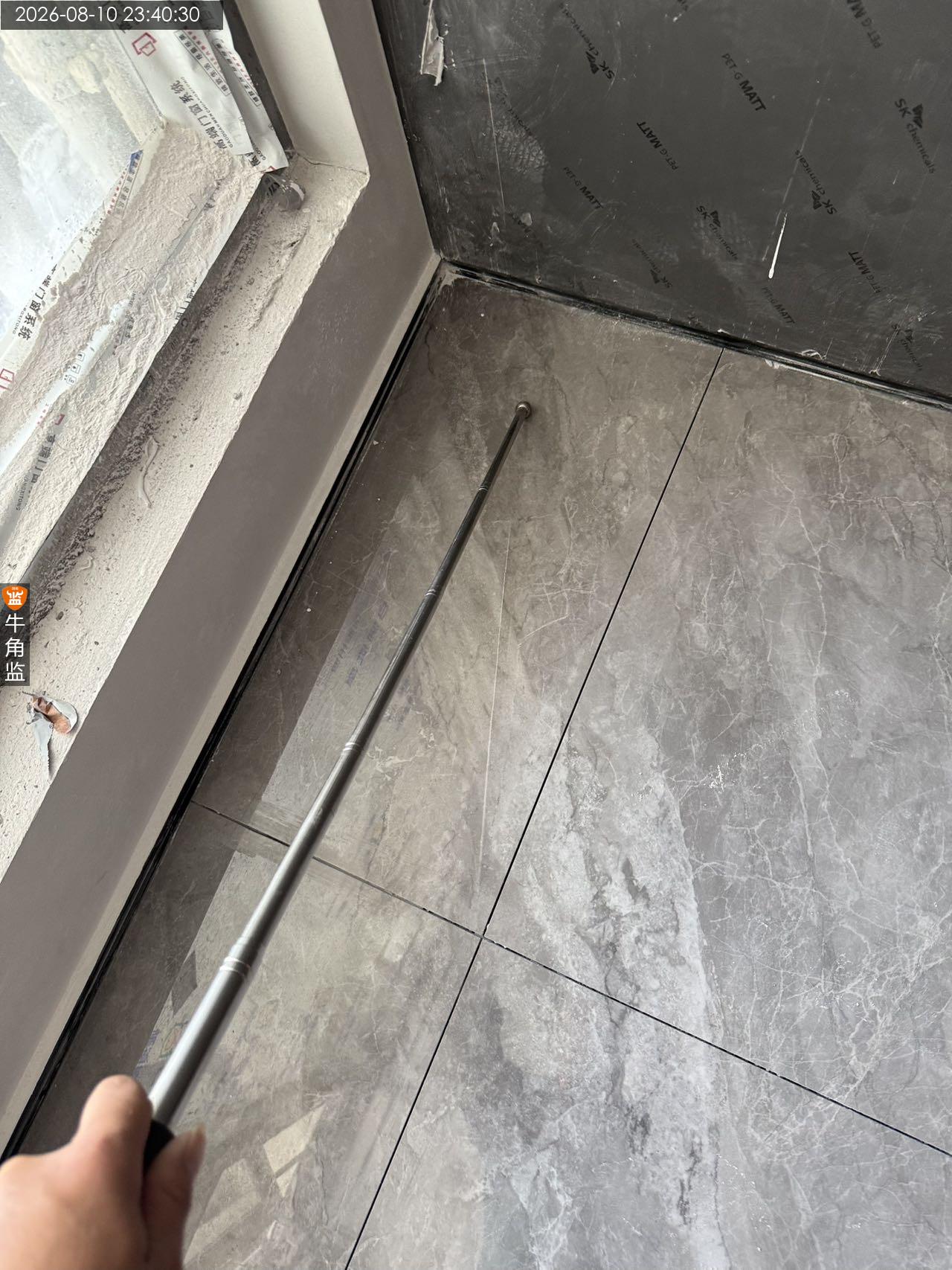

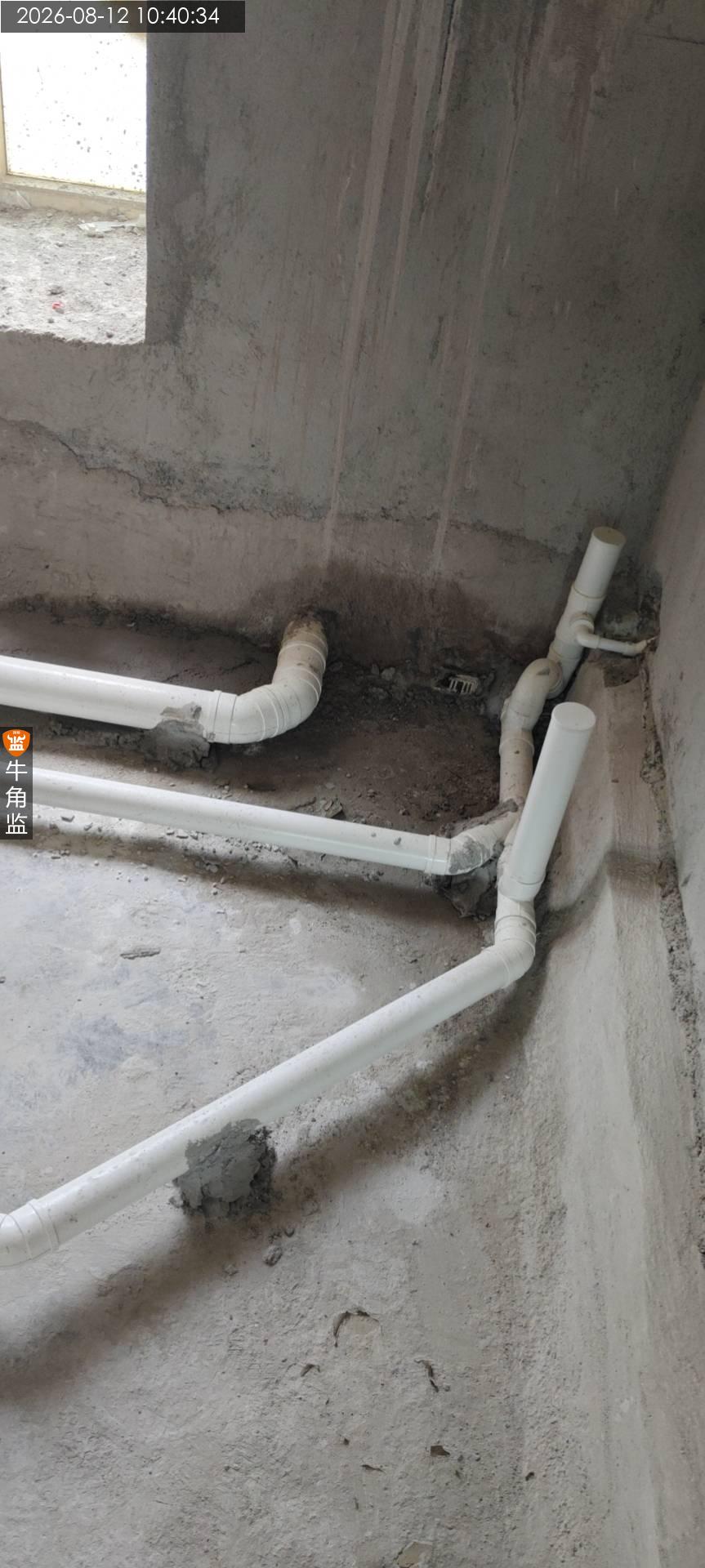

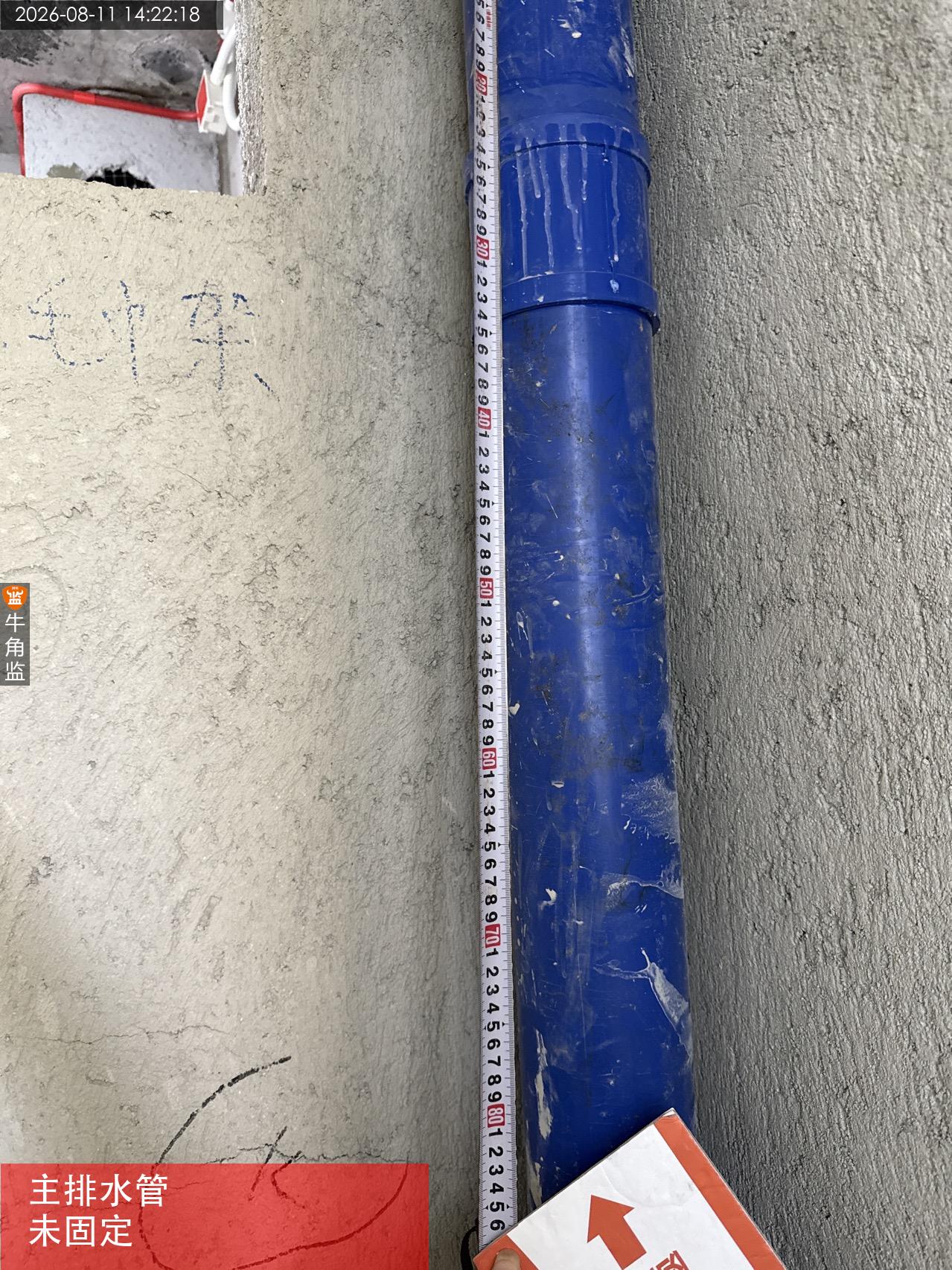

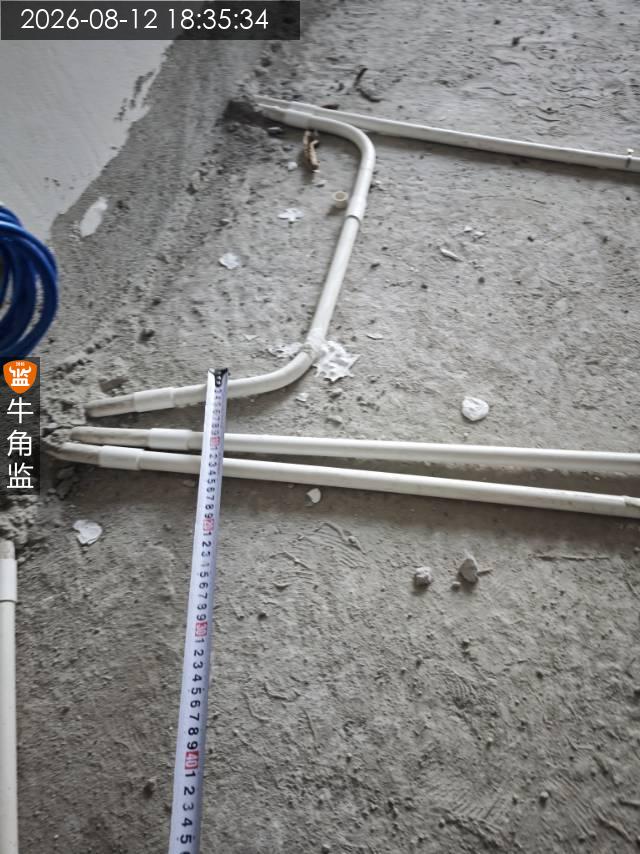

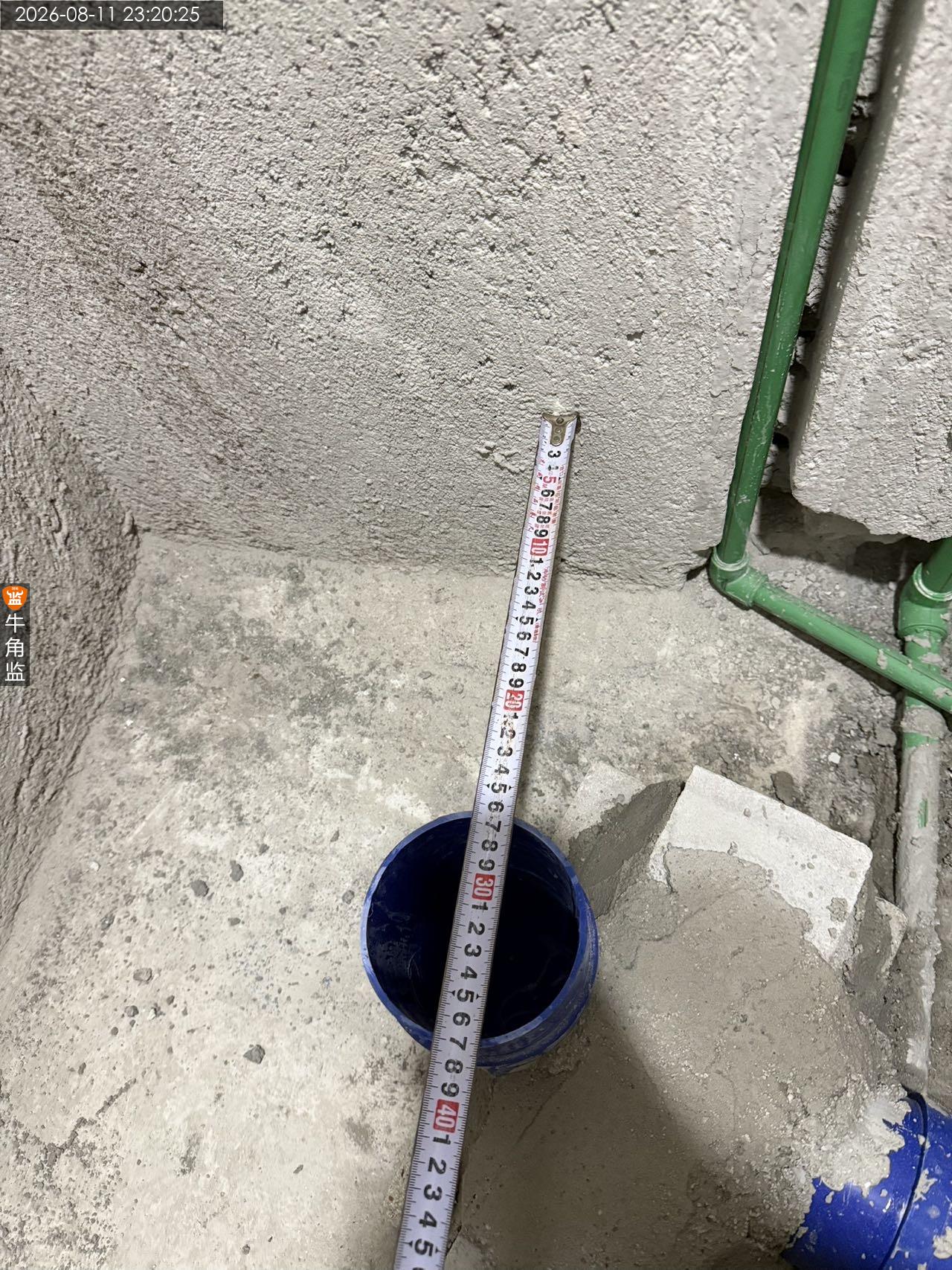

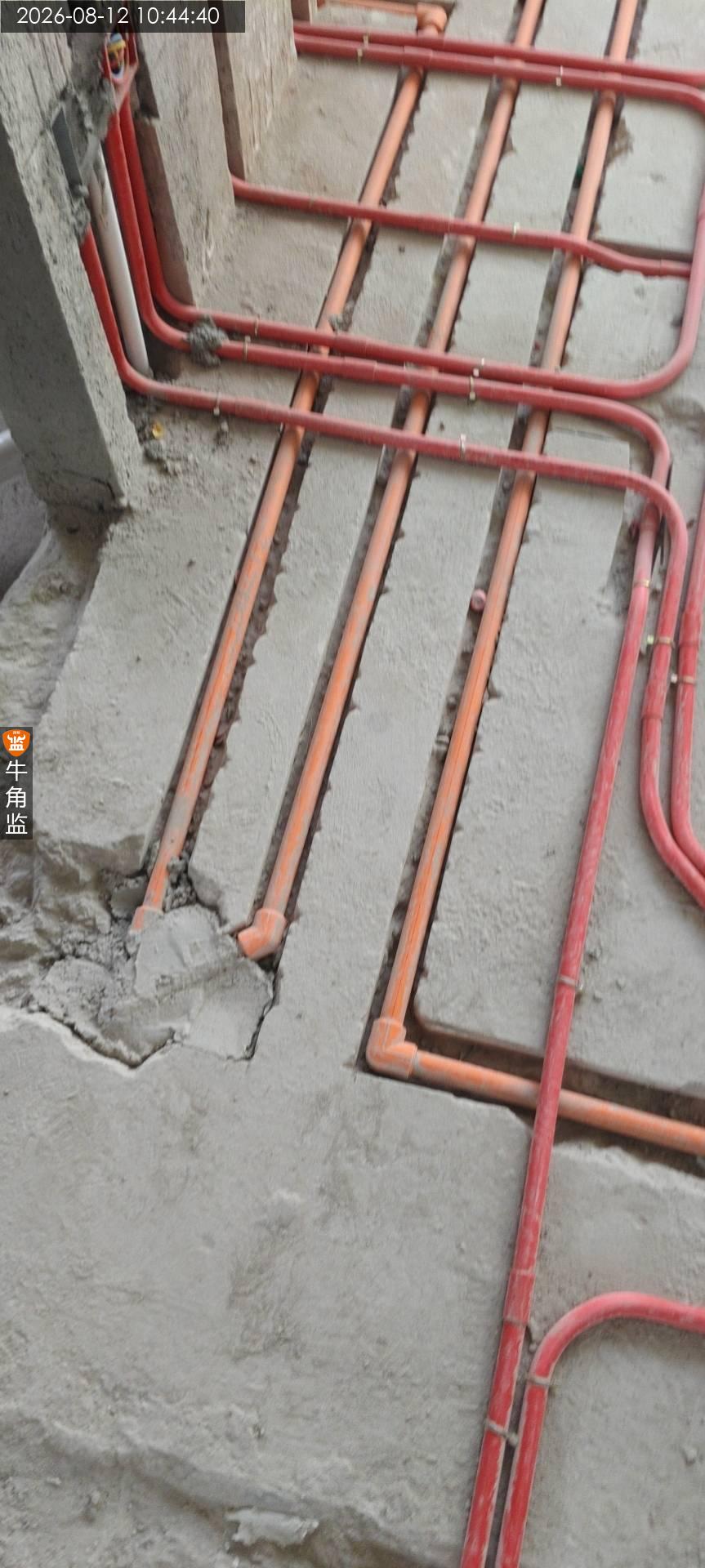

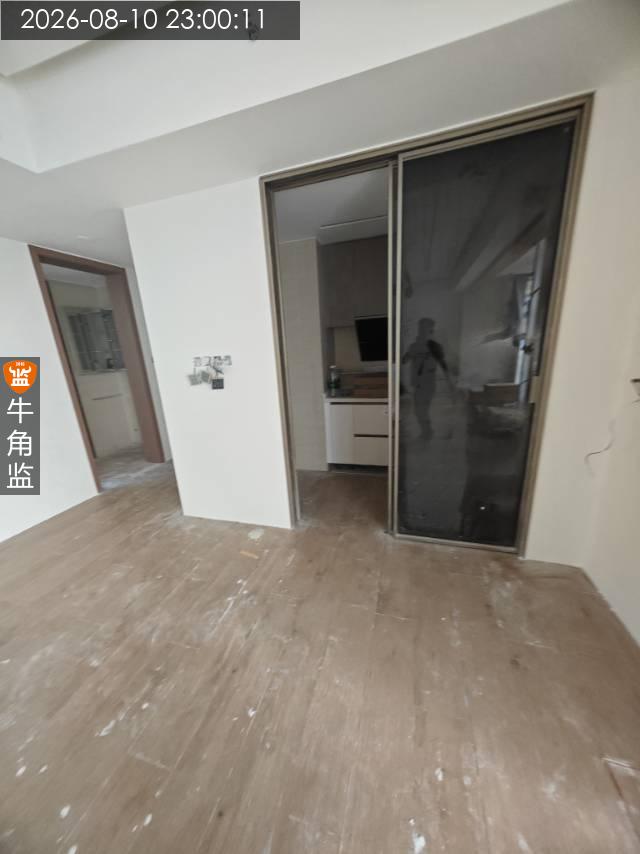

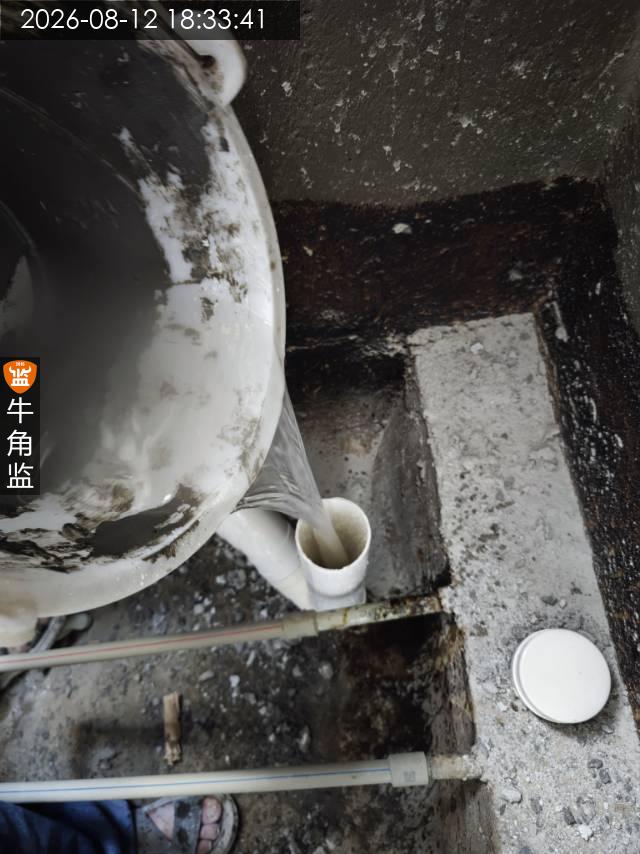

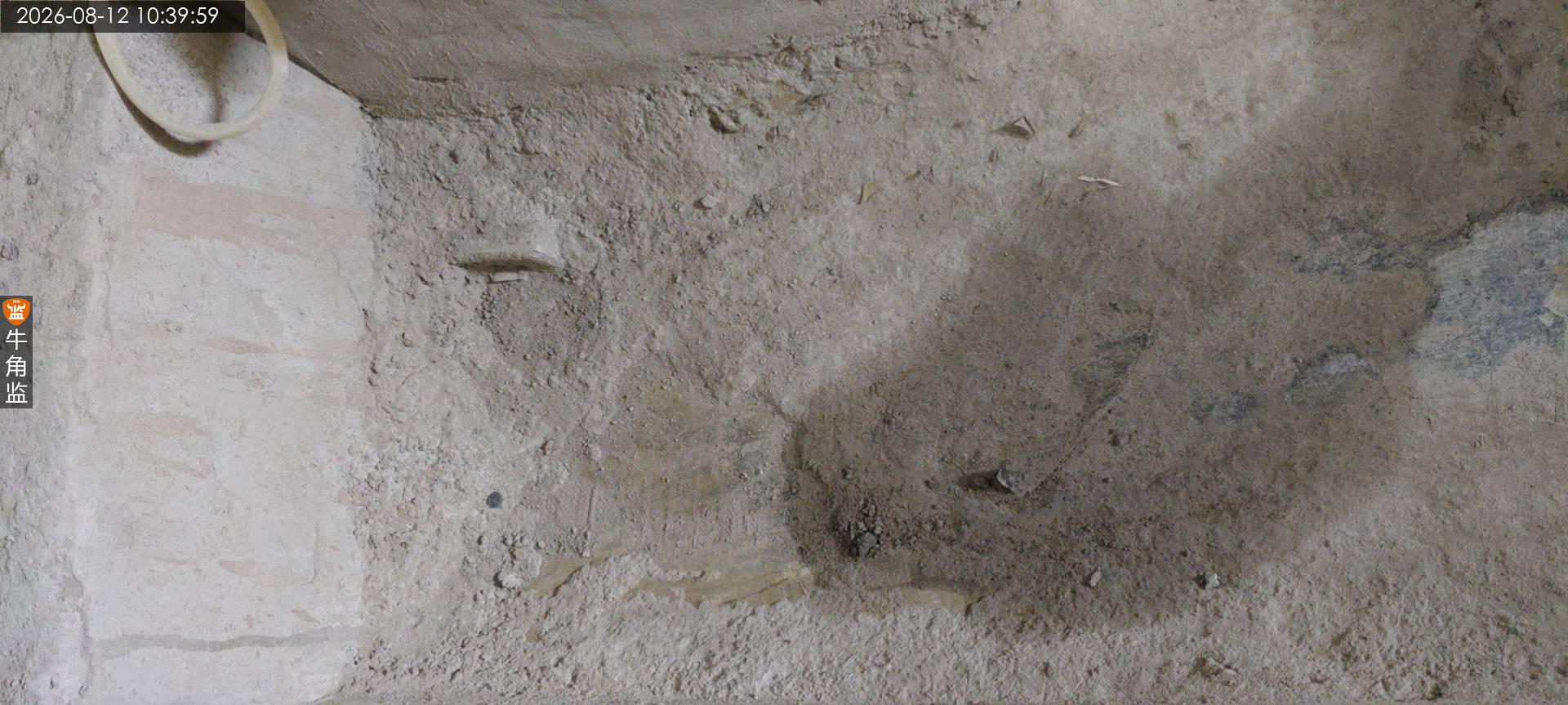

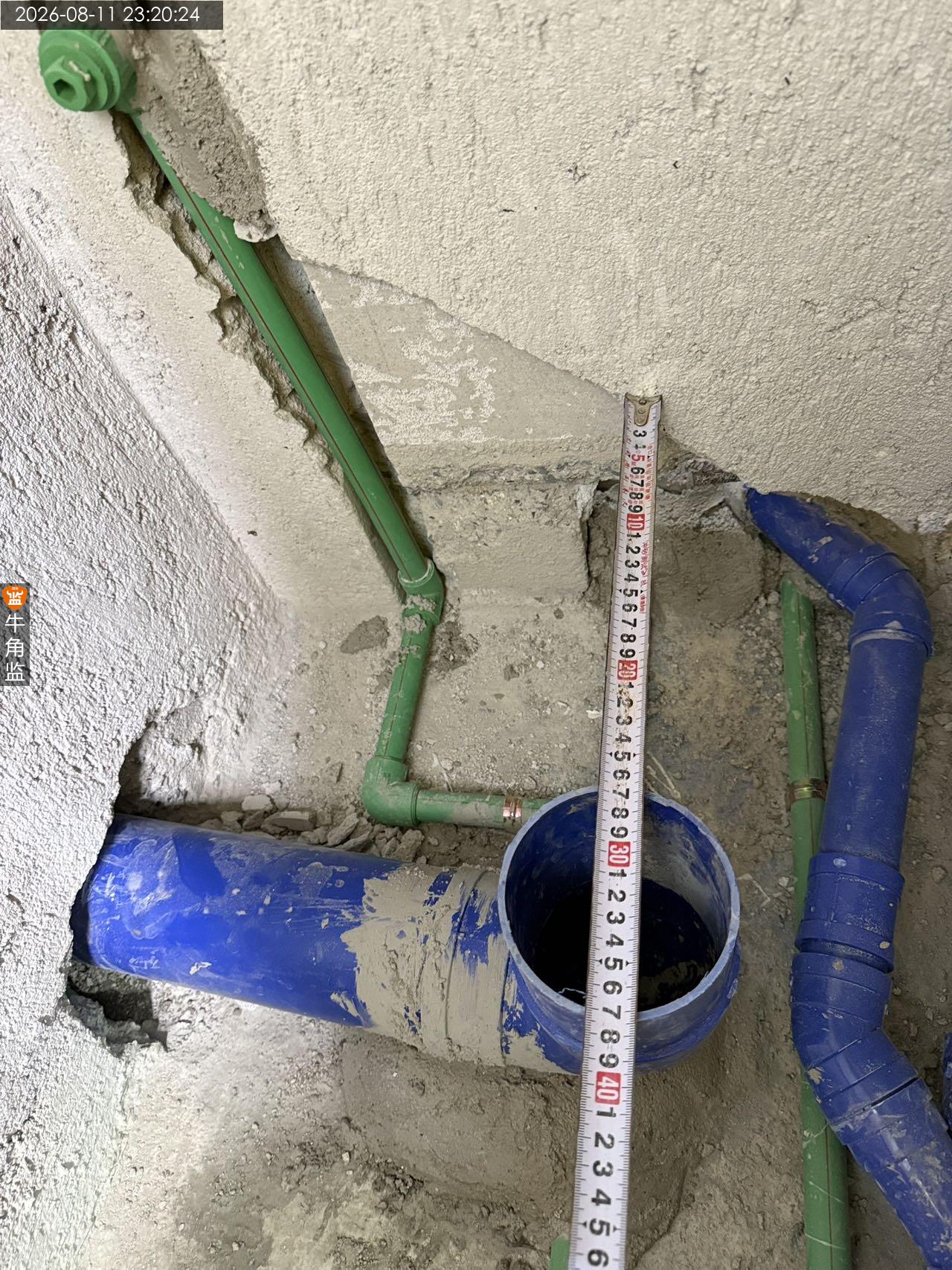

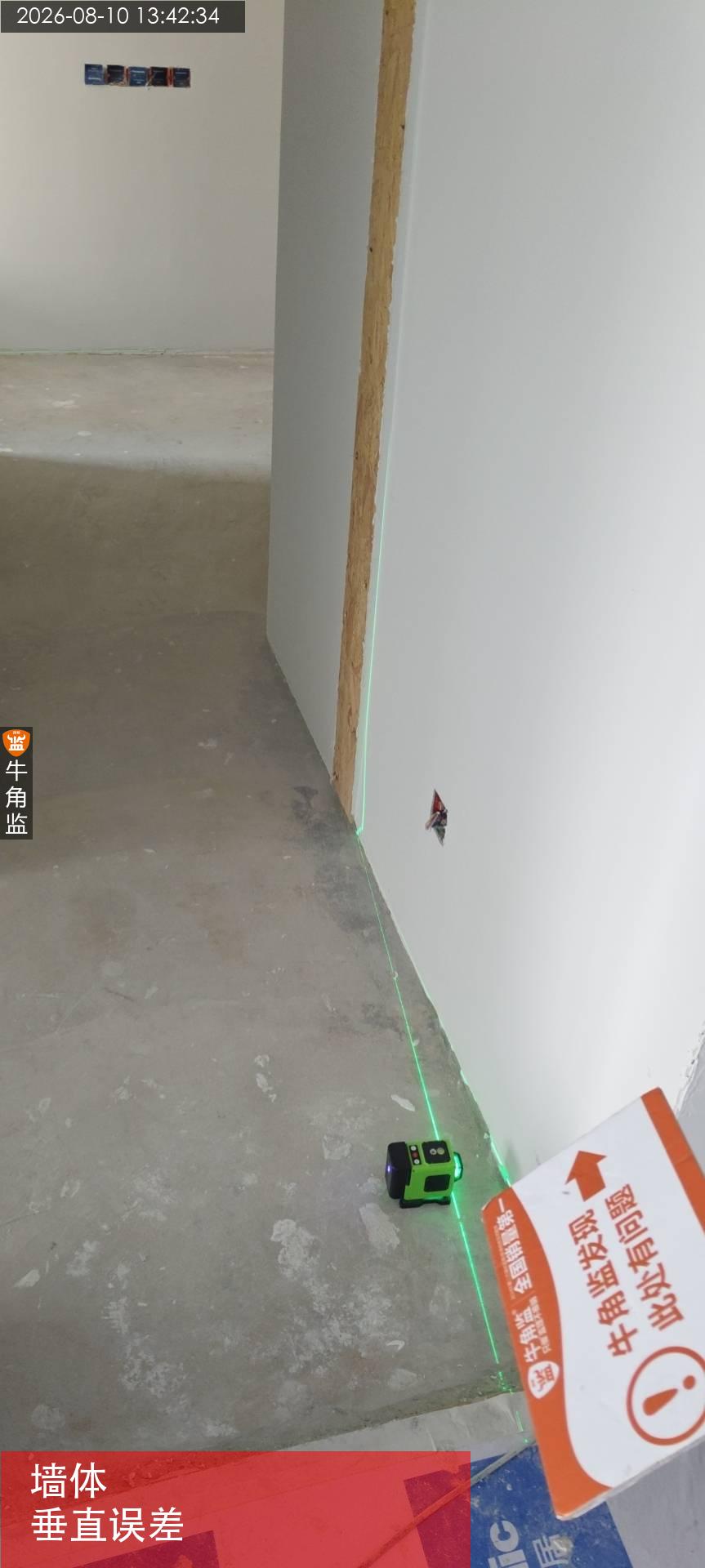

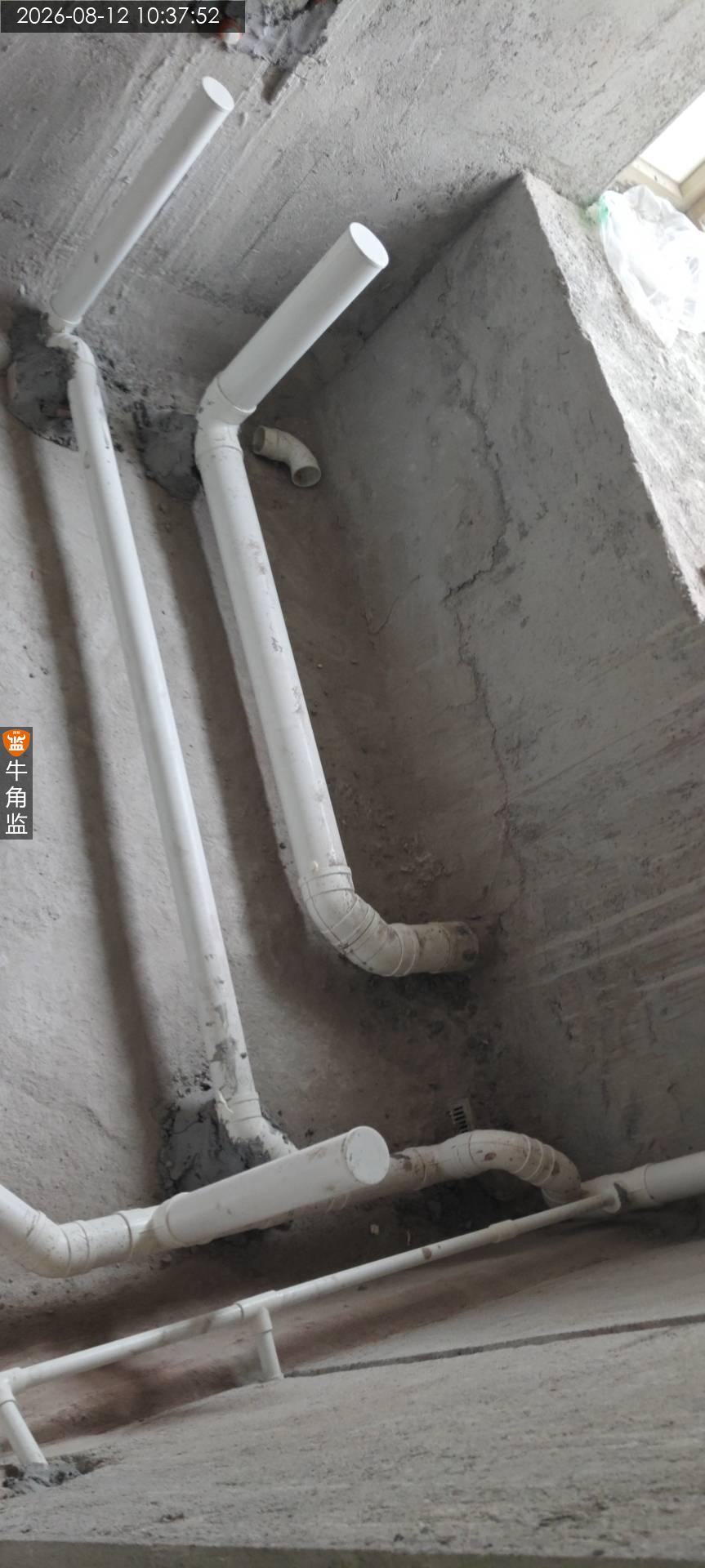

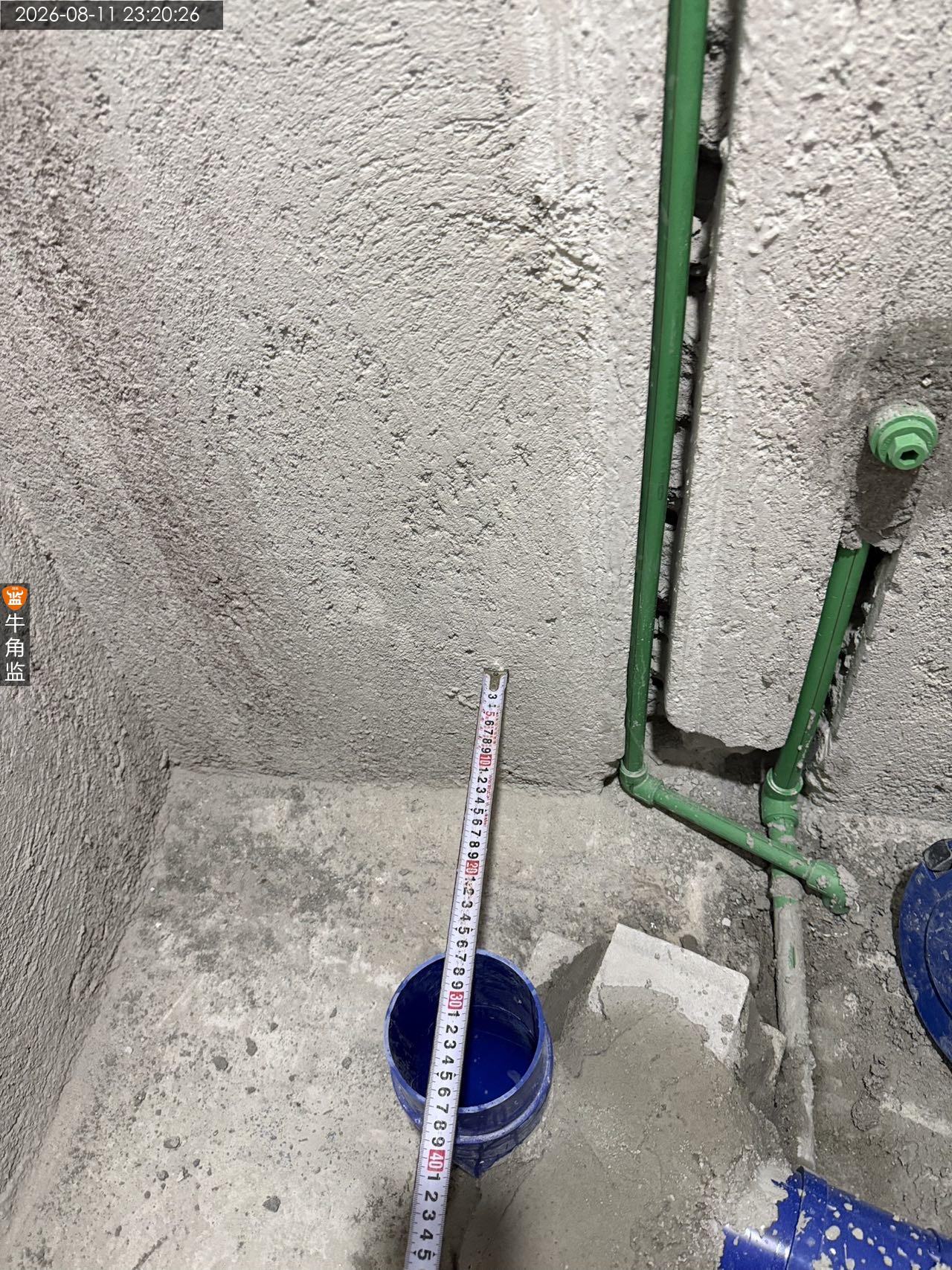

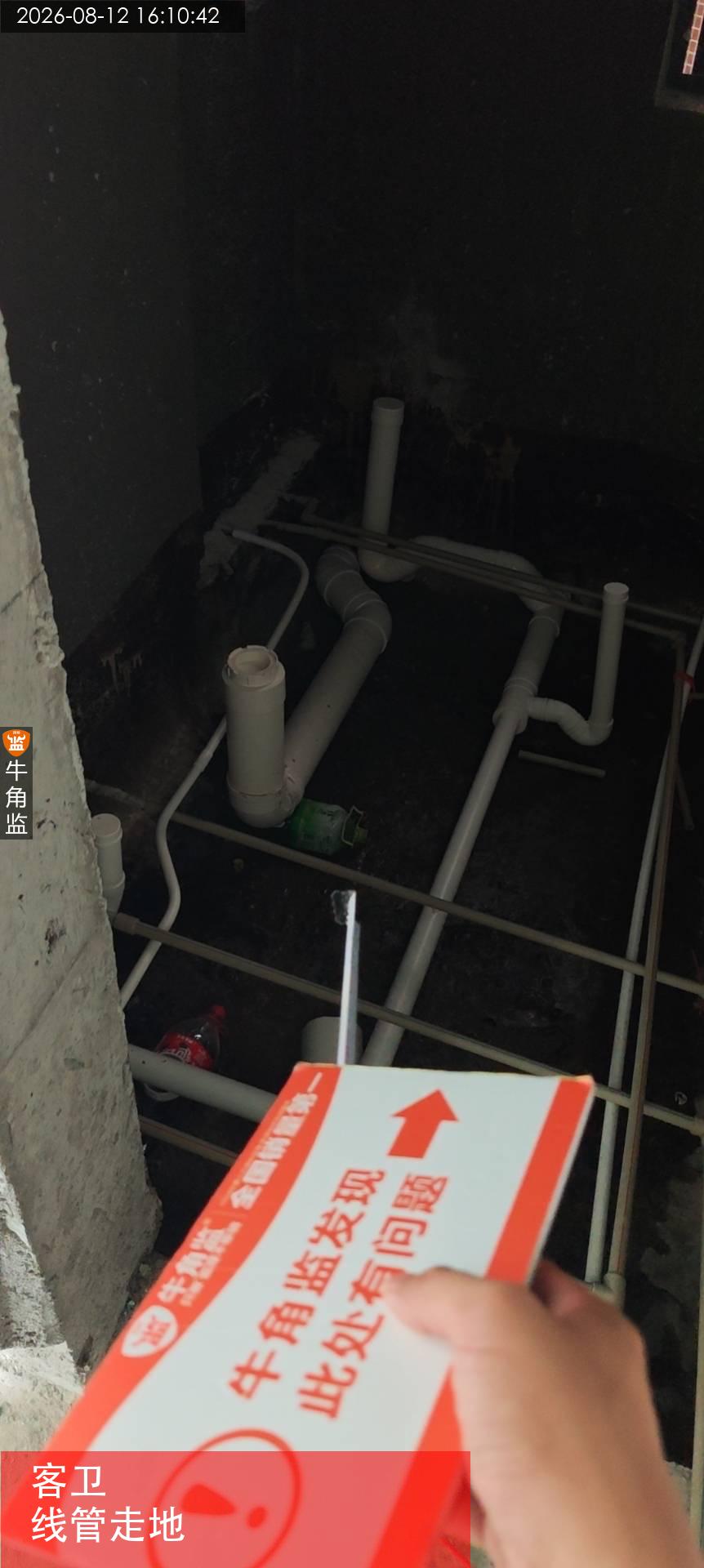

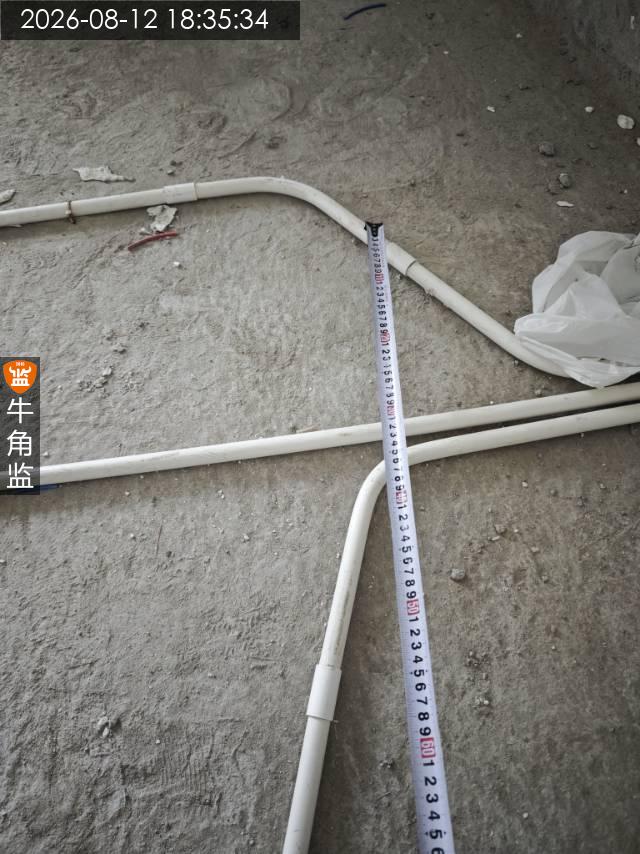

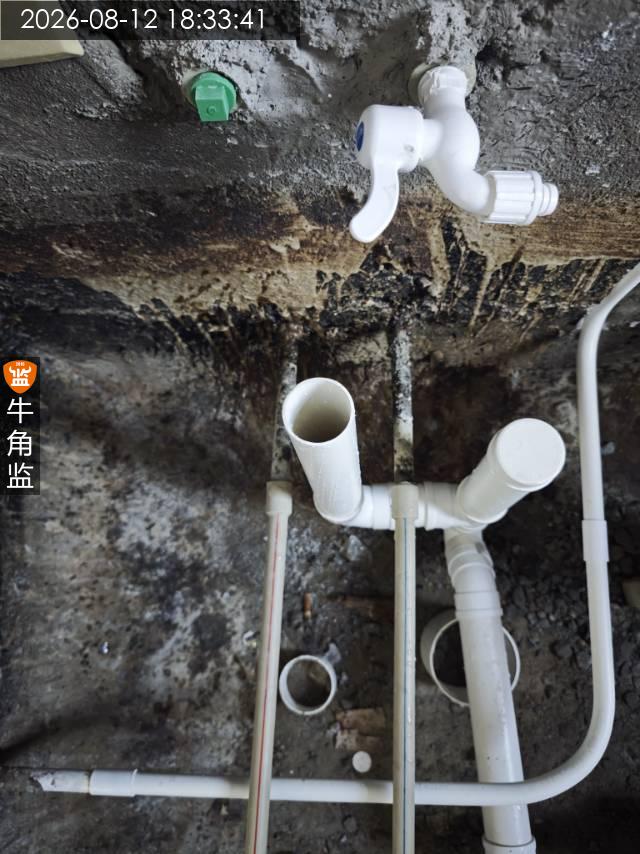

1、原生活阳台主排水管及厨房坡度相反不利于排水。;整改建议:需要重新调整排水管坡度,并固定好主排水管

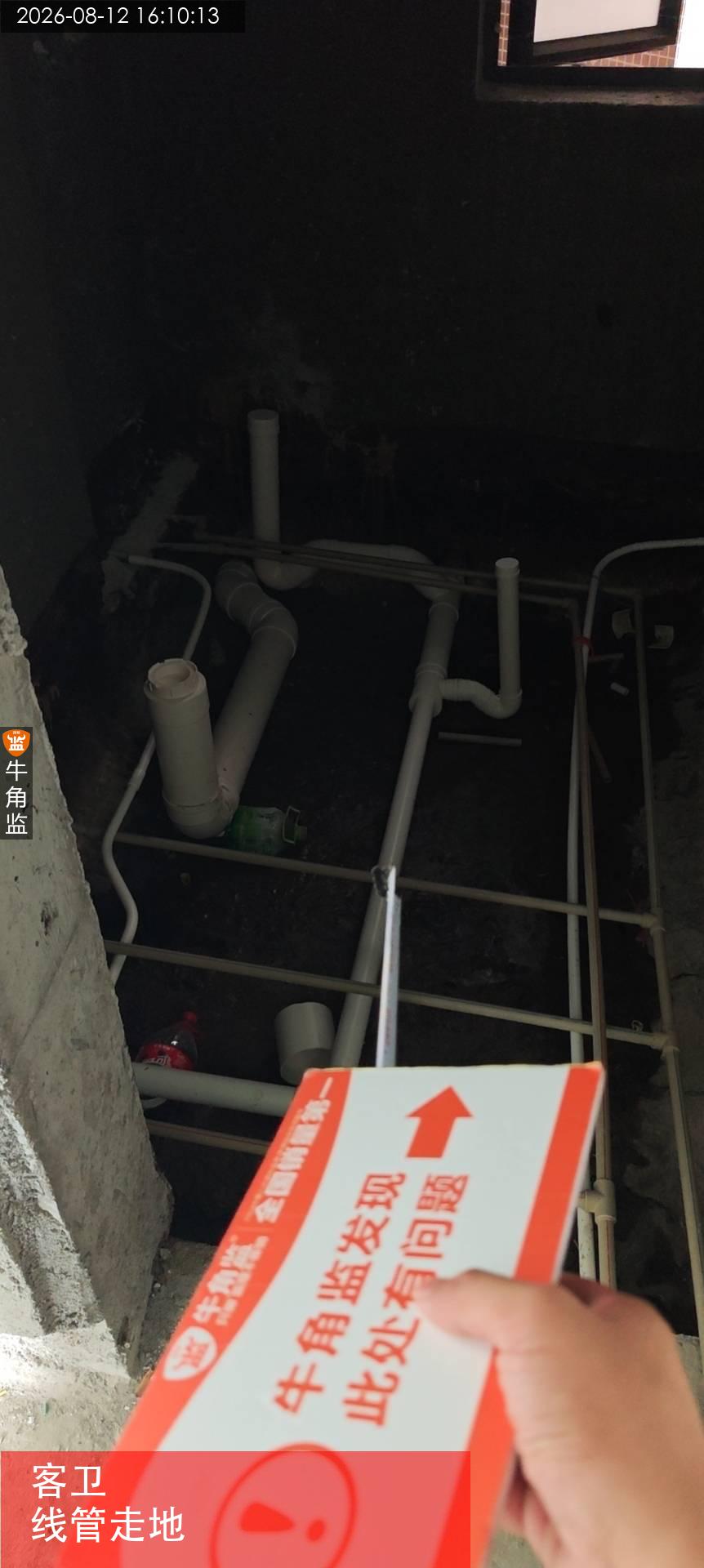

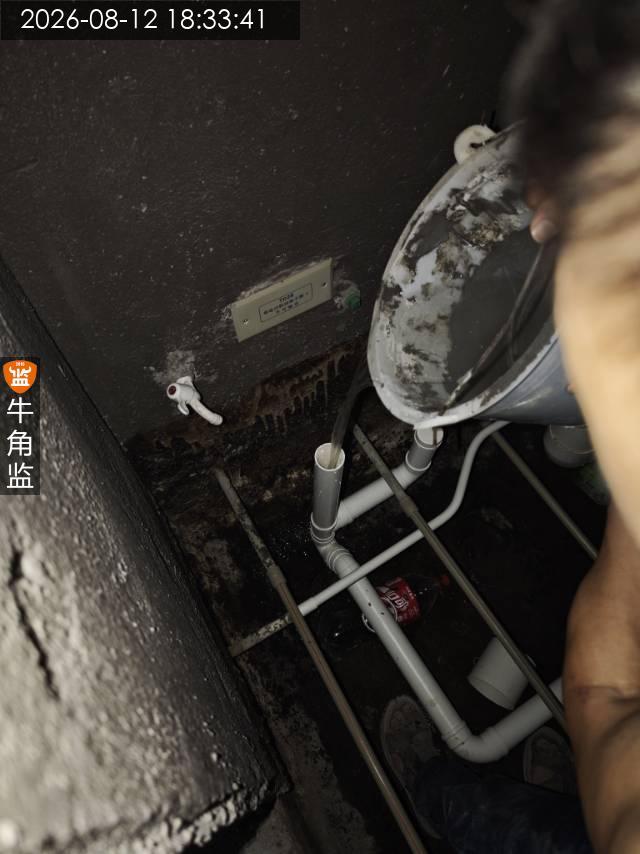

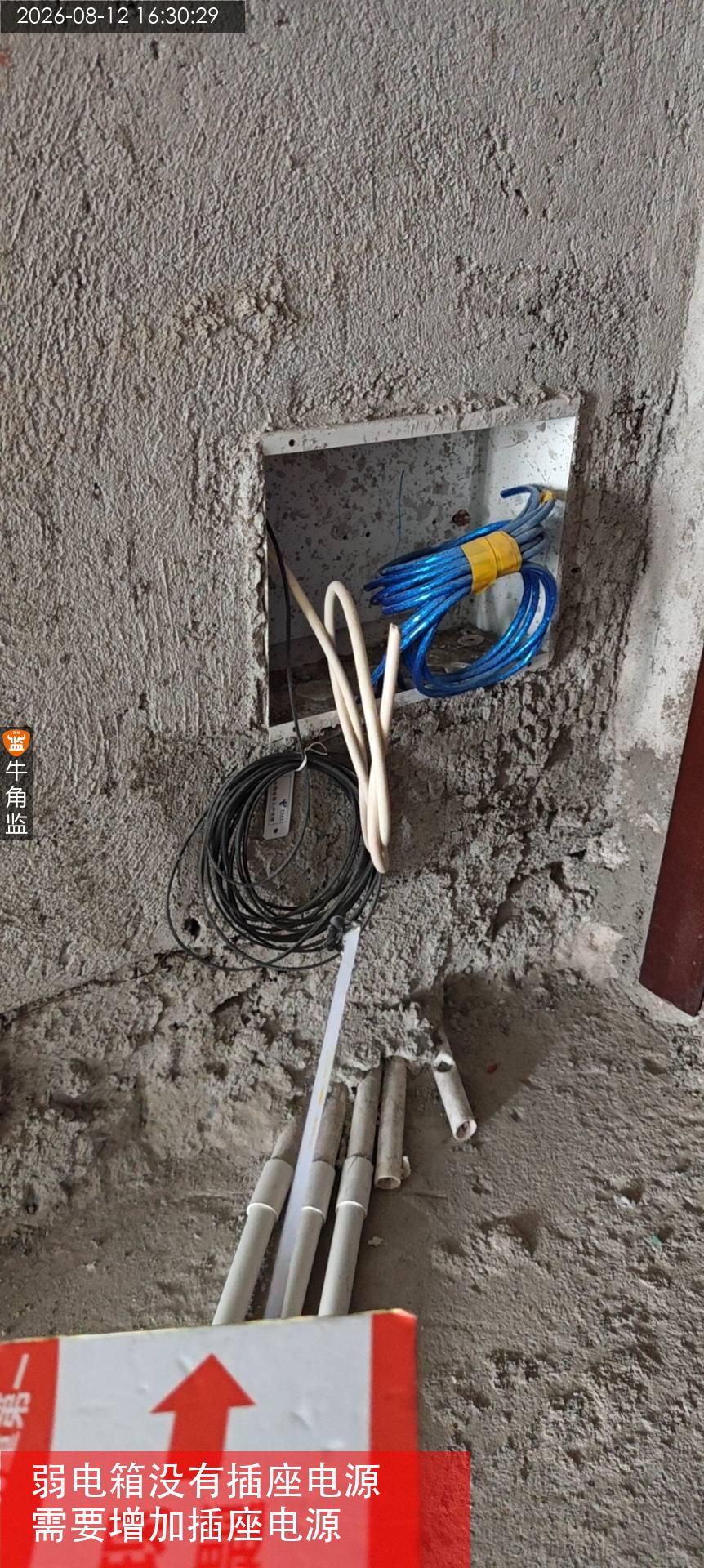

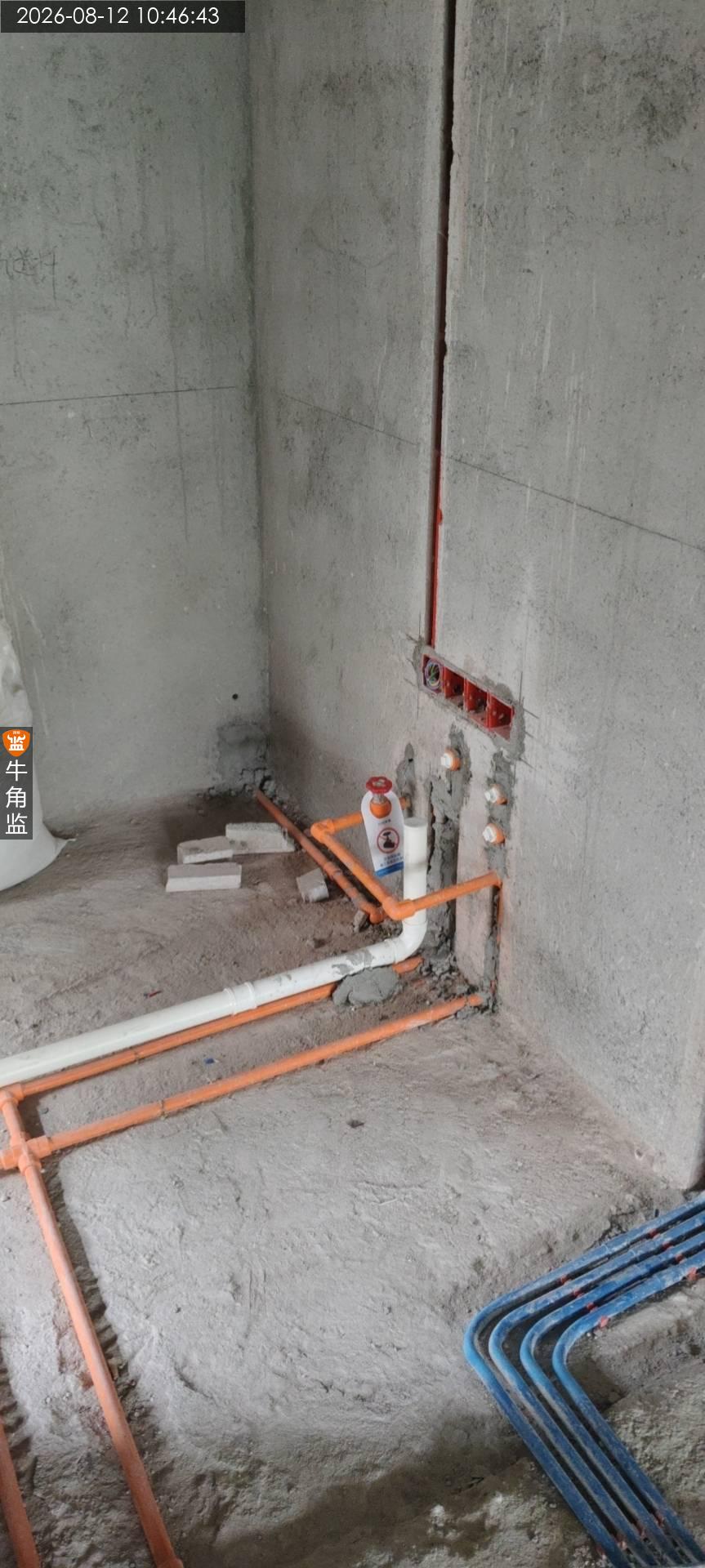

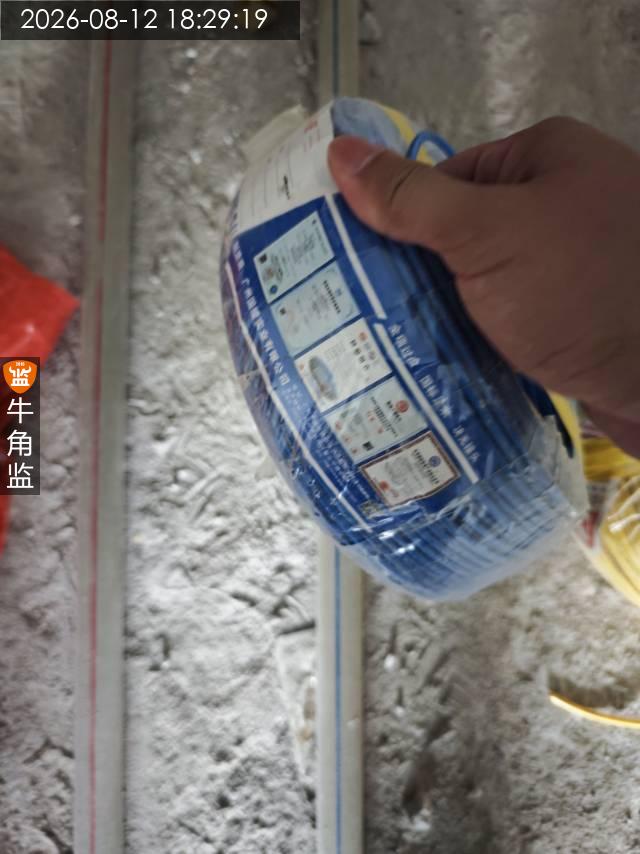

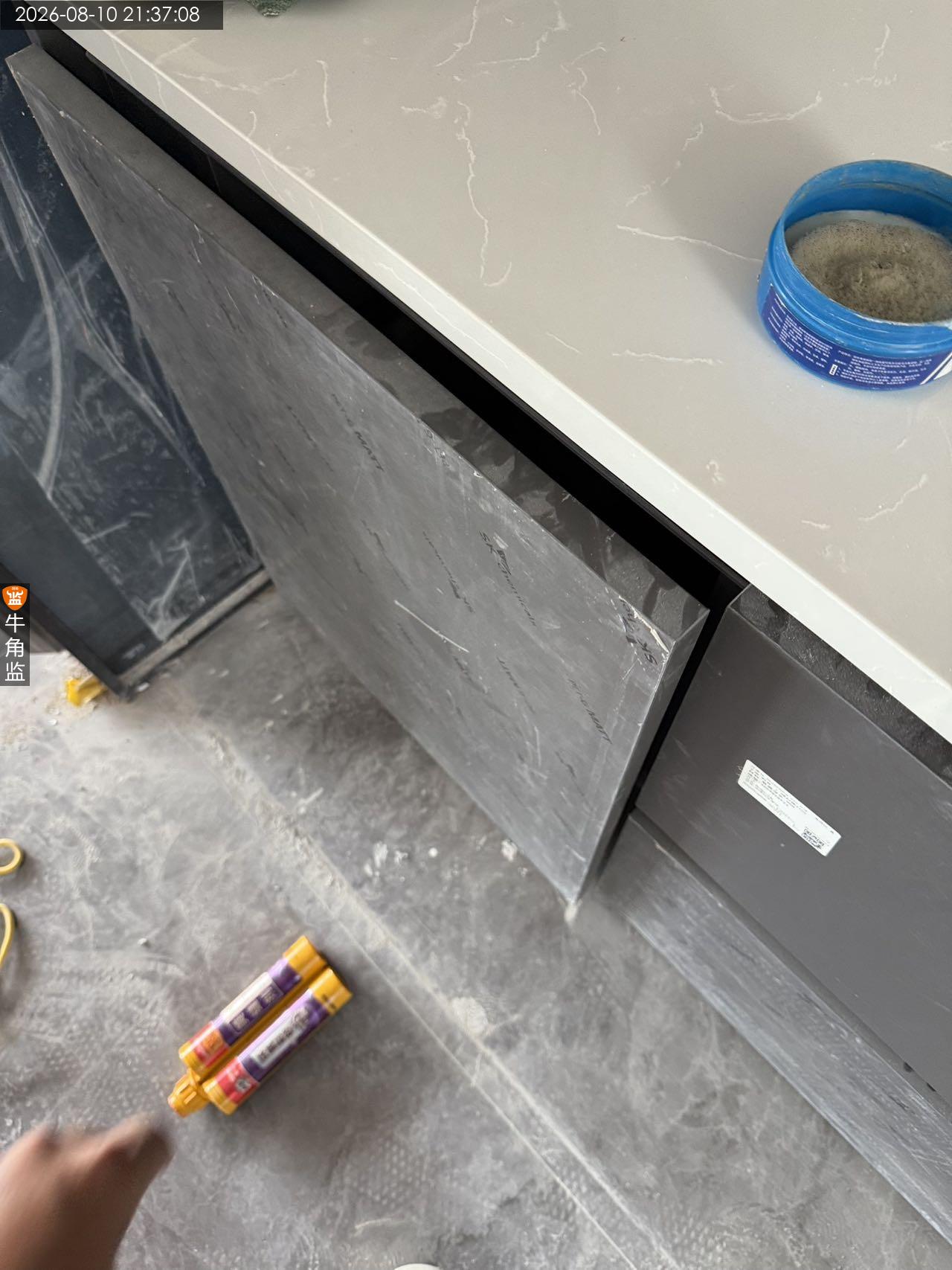

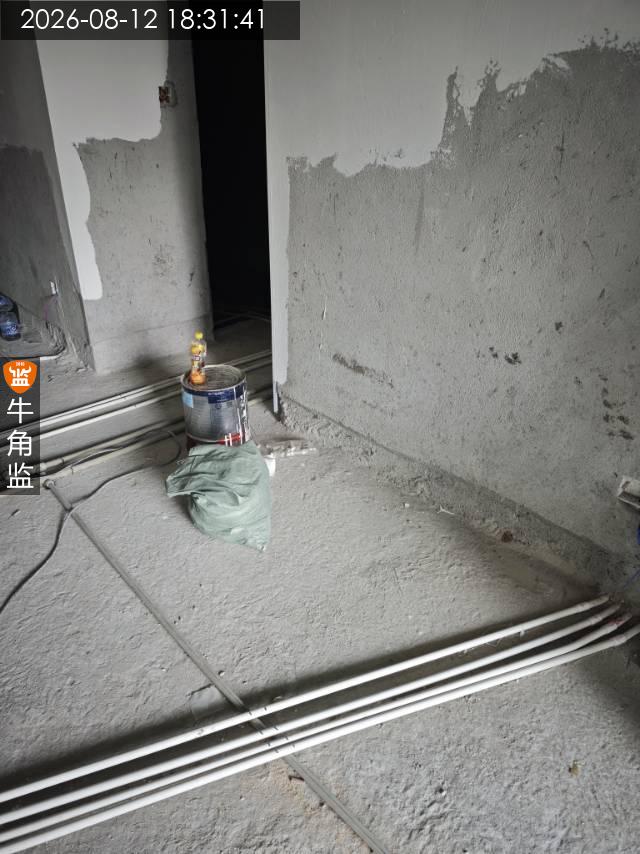

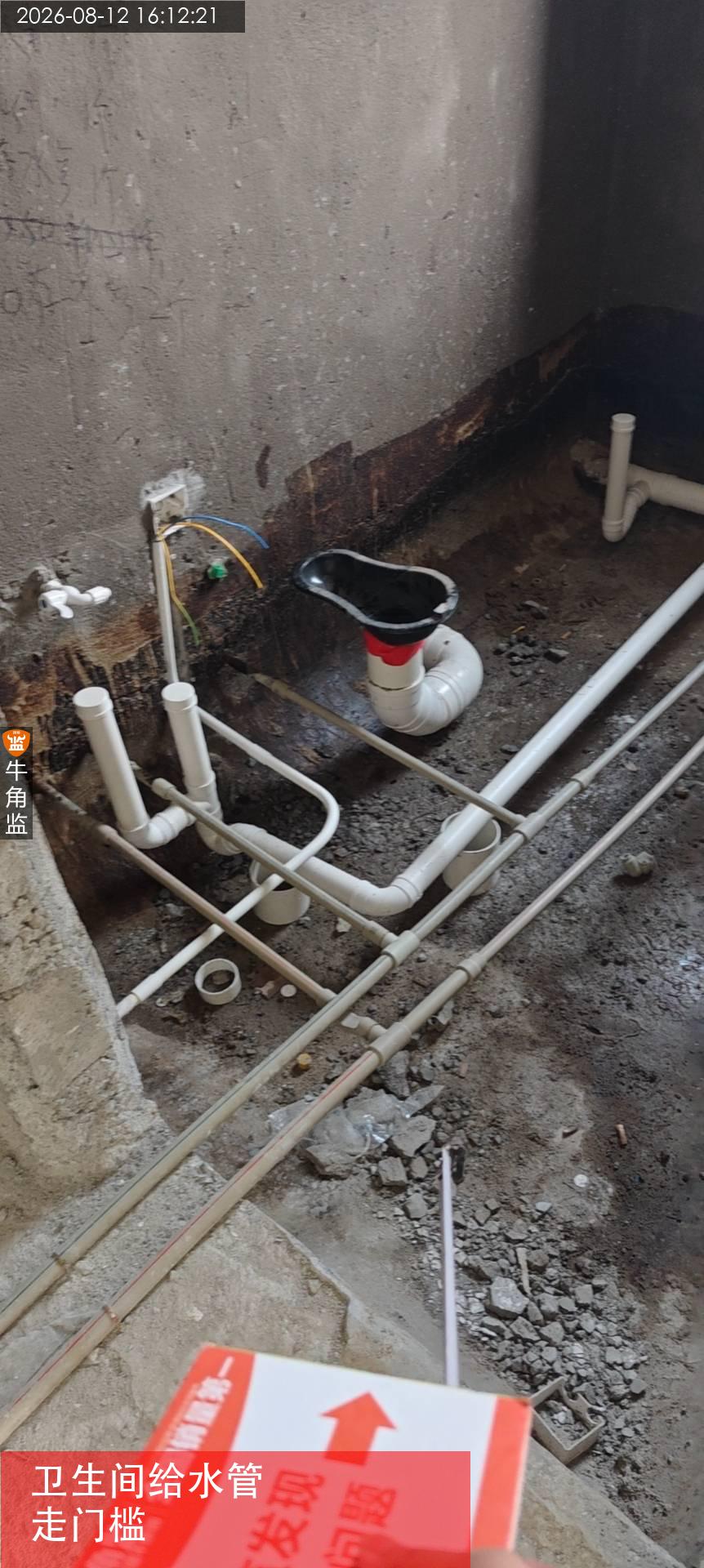

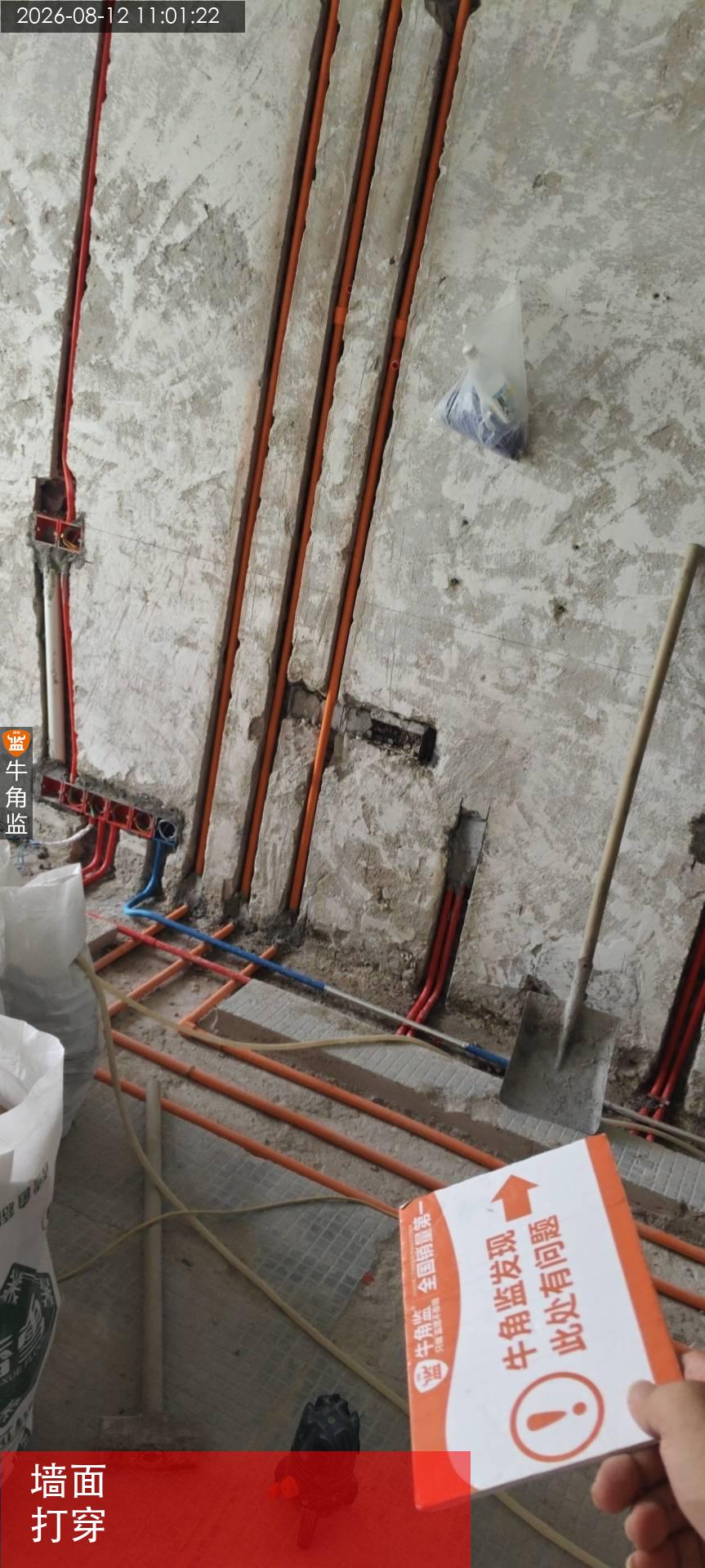

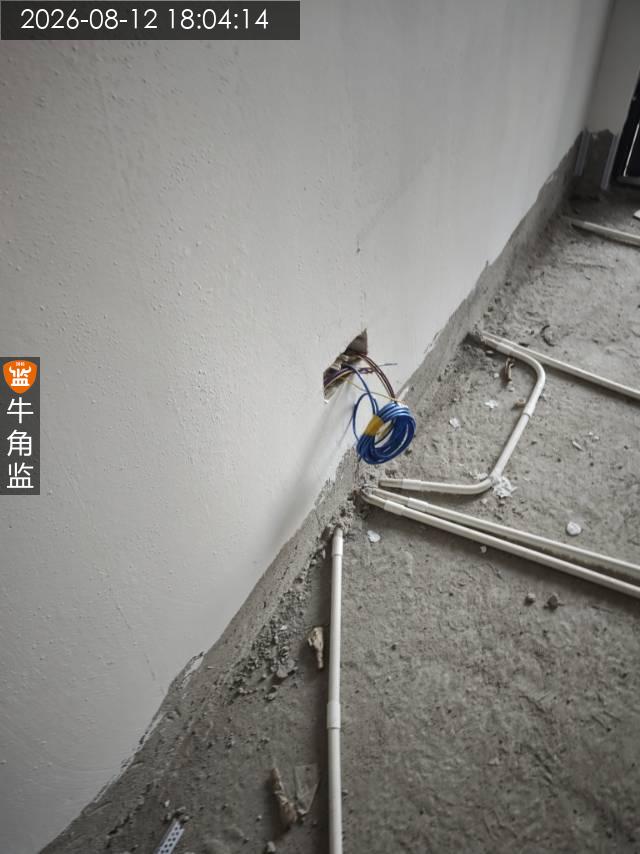

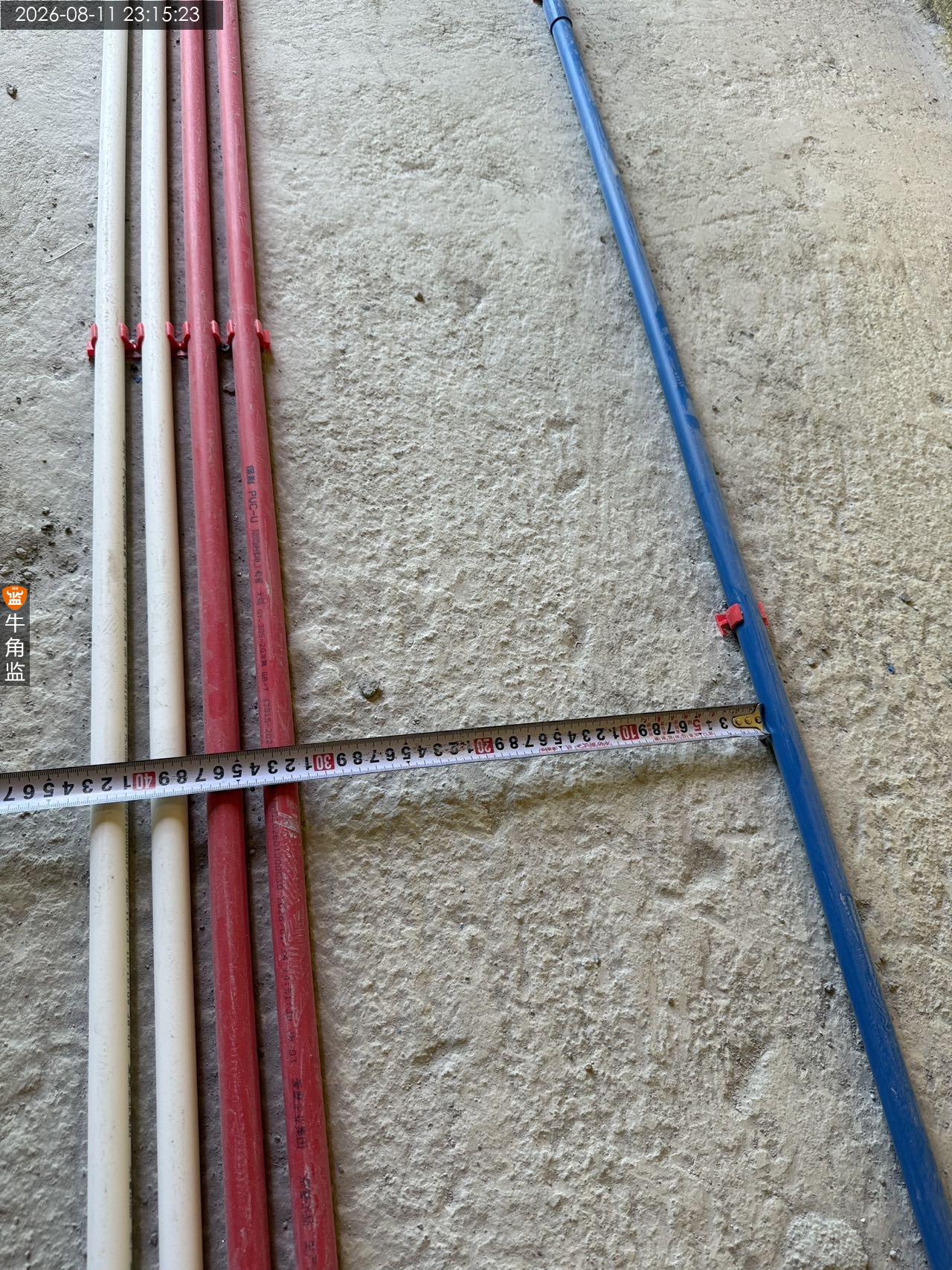

2、黄腊管与PVC管接口未用绝缘胶布固定好。后期封槽有进水泥沙浆的隐患。;整改建议:黄腊管与PVC管接口要求包绝缘胶布固定好
后期施工建议

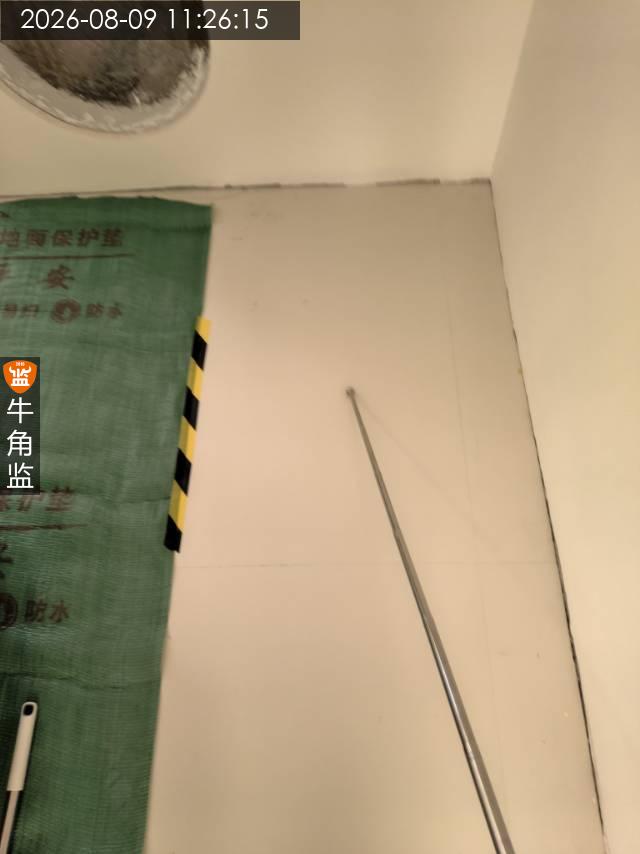

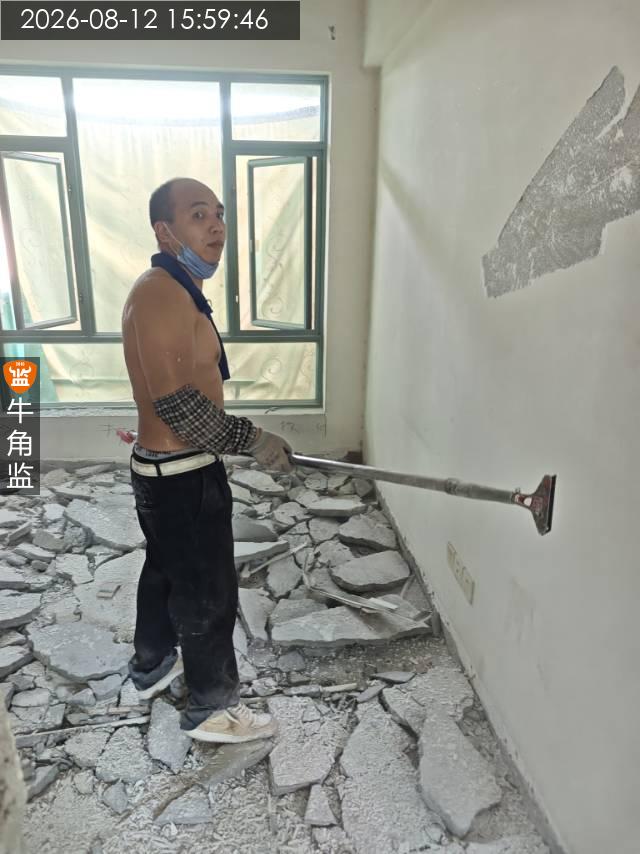

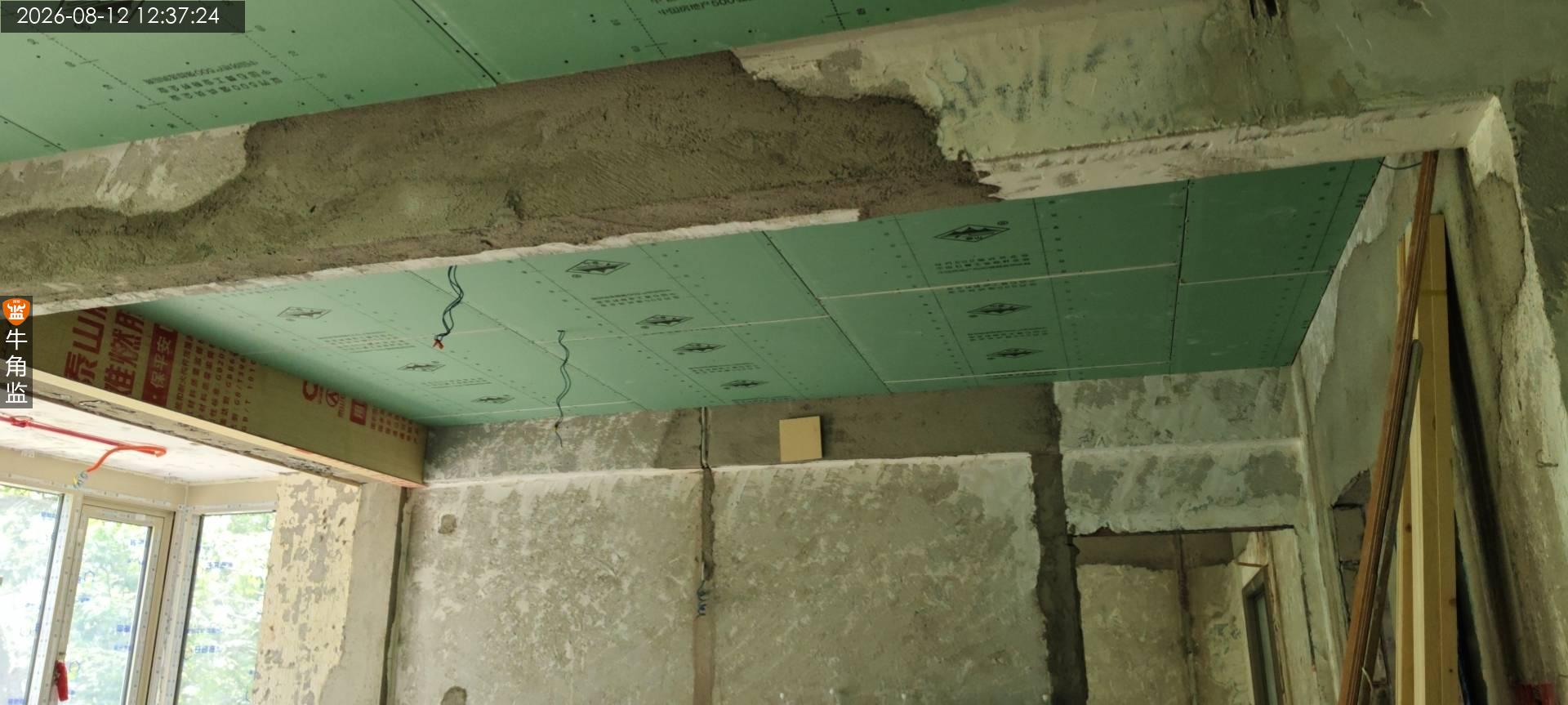

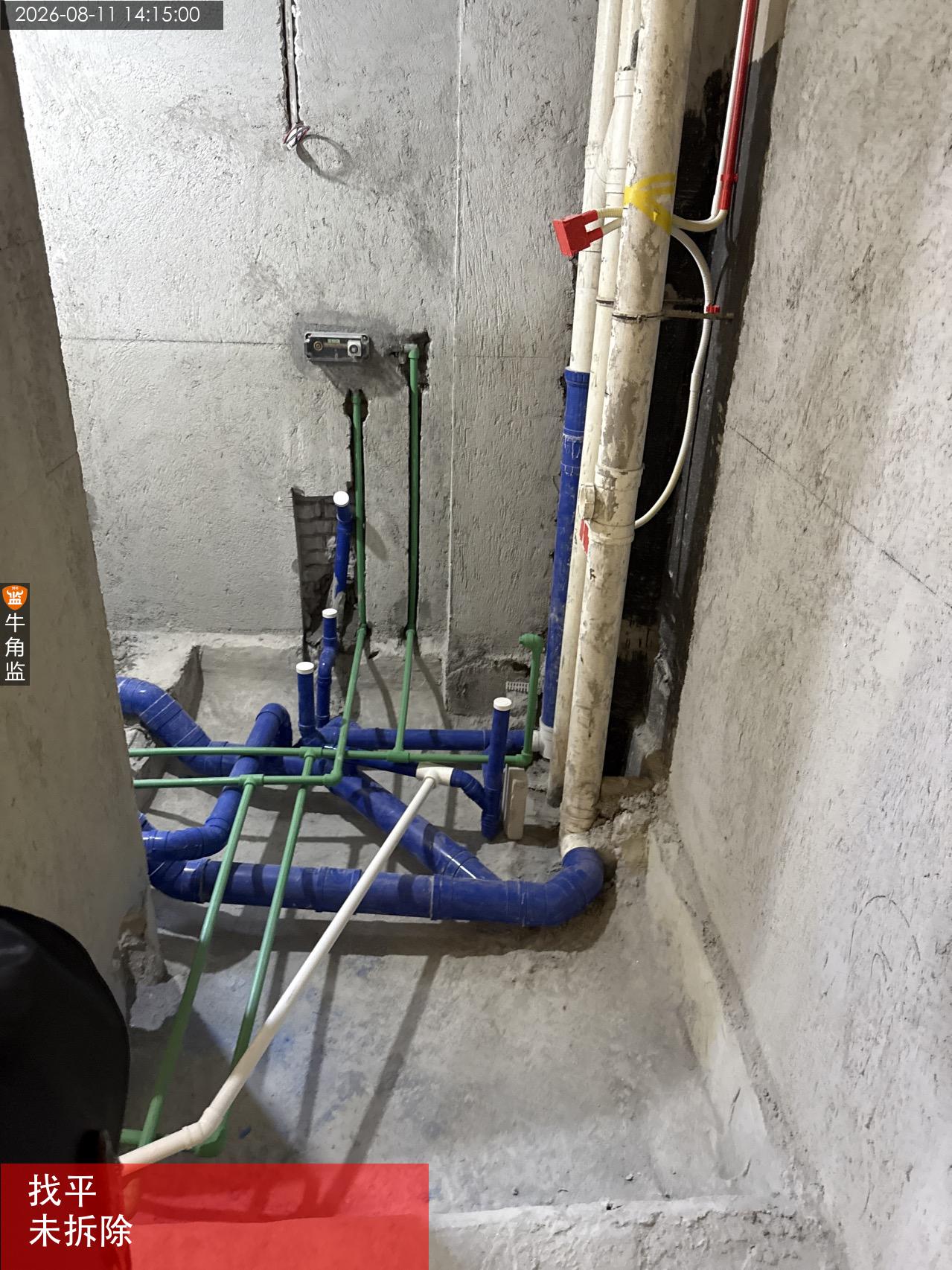

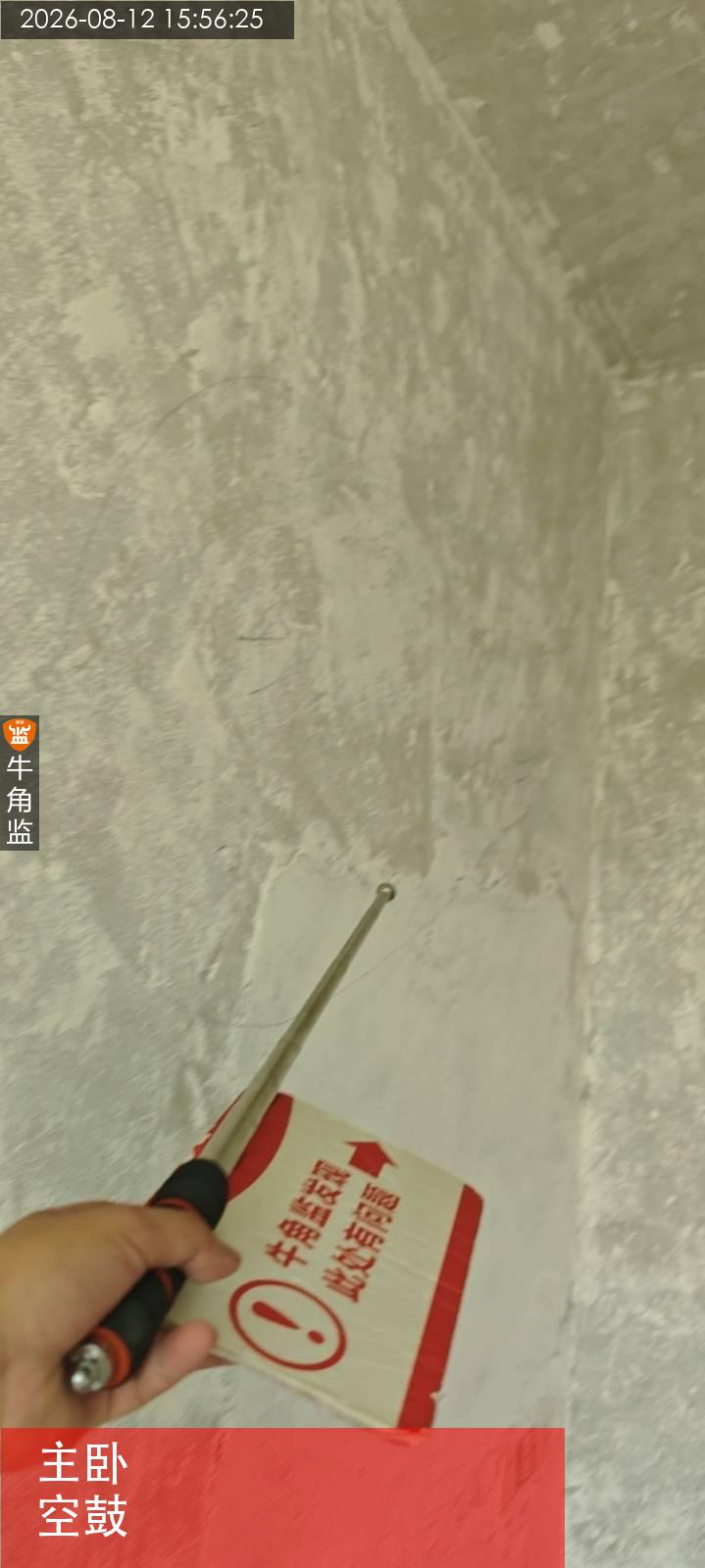

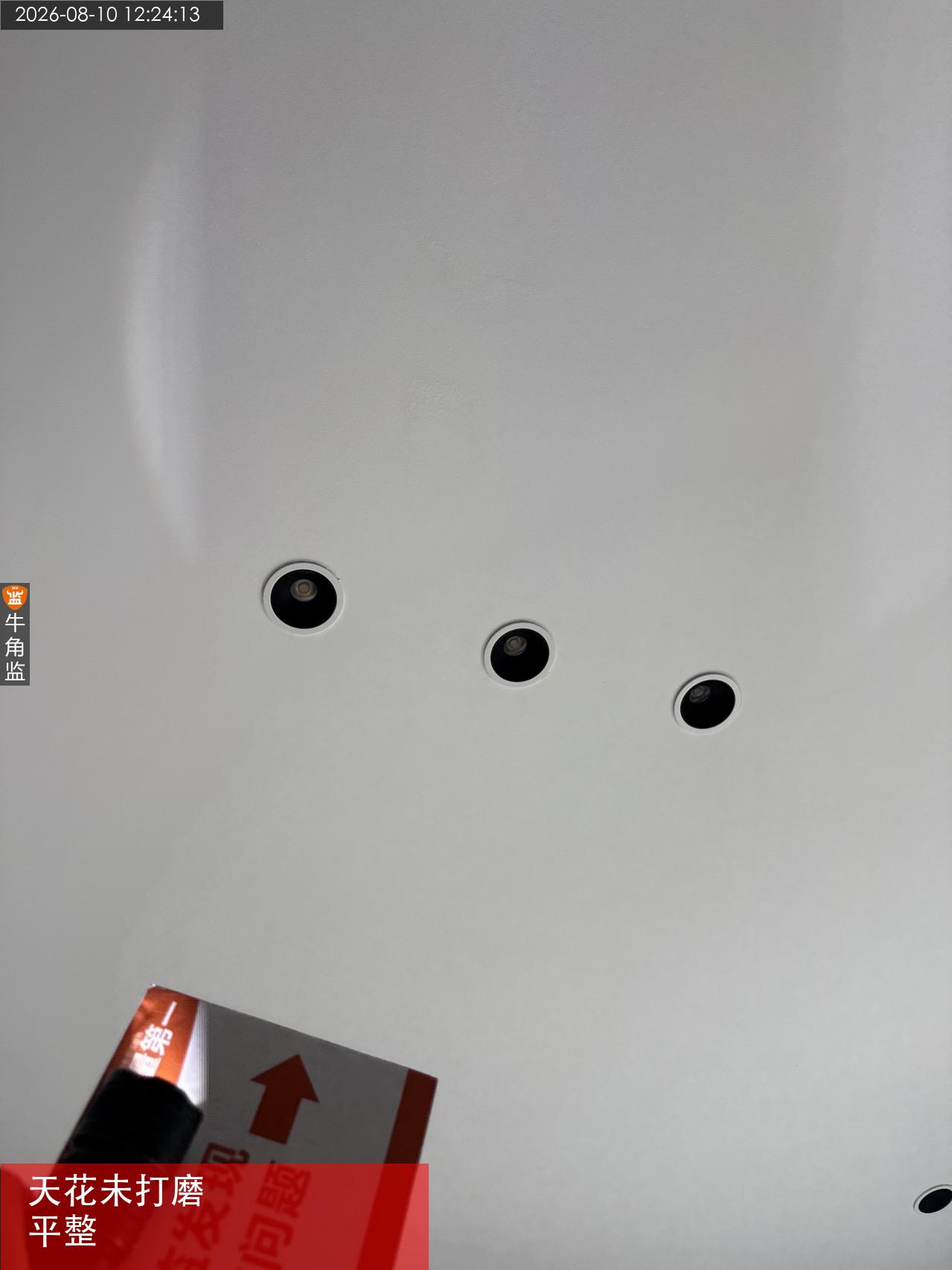

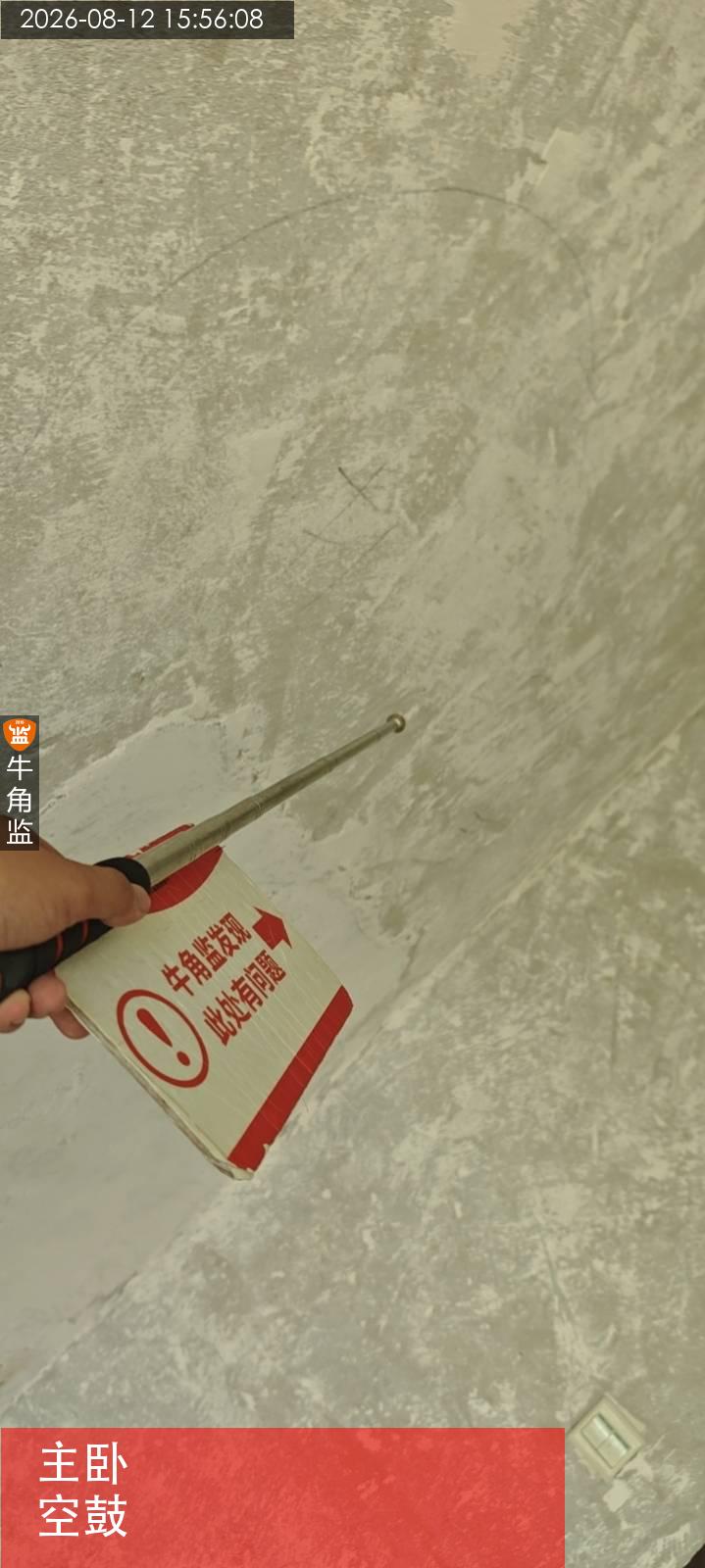

1、厨房,卫生间,防水涂刷高度要求统一到贴砖高度,做防水前需要把墙面及地面空鼓先拆除修复。
2、防水材料需要用符合执行标准的产品施工,例如符合JC/T2090-2011或GB/T23445-2009 I型 通用型刷墙 II型柔韧性刷地)墙面用通用型、地面使用柔韧性防水涂料,阴角管底部需设置防水附加层
3、墙面防水涂刷应均匀一致,不得漏刷,不可有沙眼气泡透底等现象
4、防水施工前要清理基层、再找平二次排水为最低点。
5、地面柔性防水上返墙面高度要求30公分。
6、沉箱阴角做“圆弧角”处理

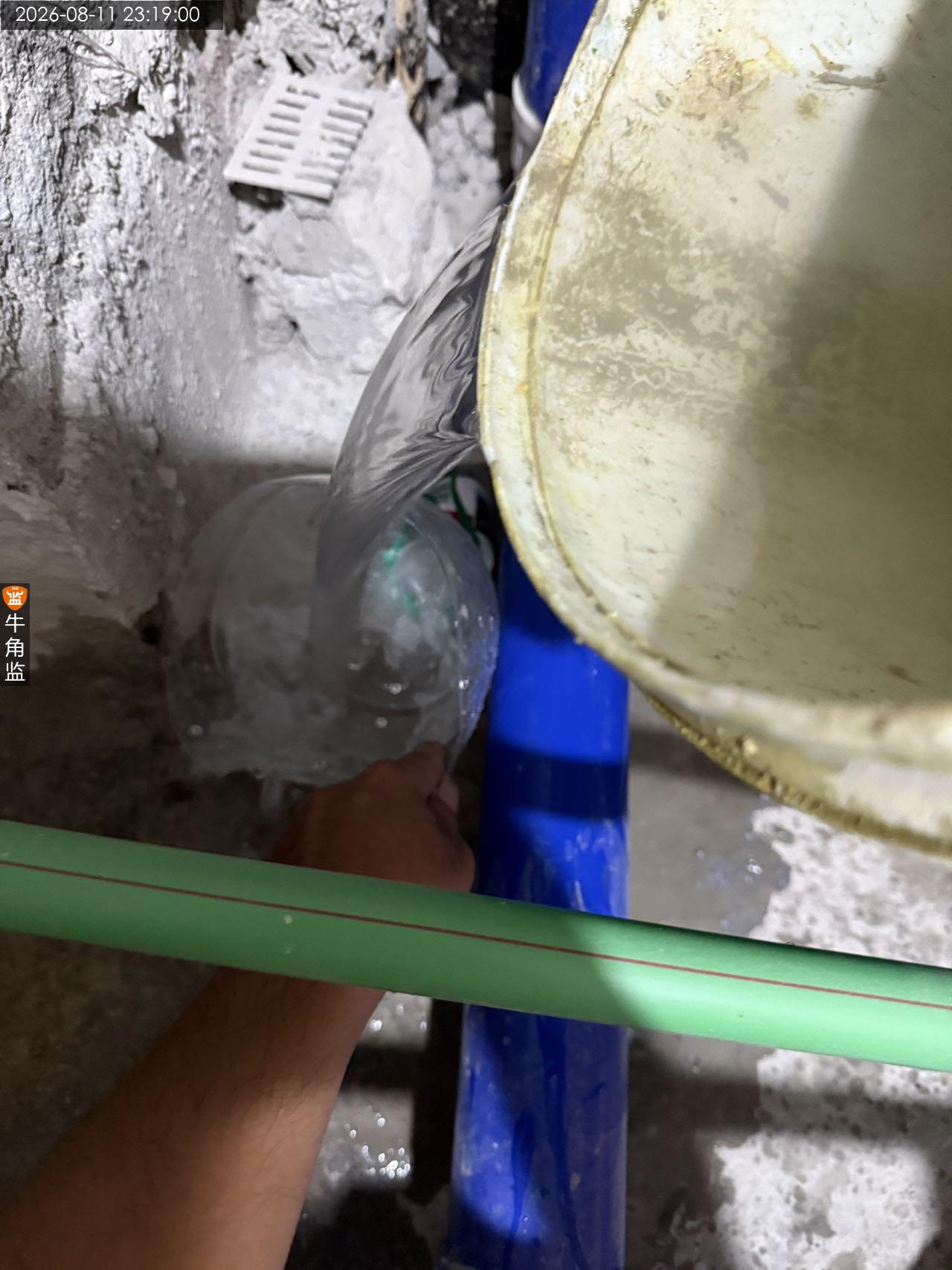

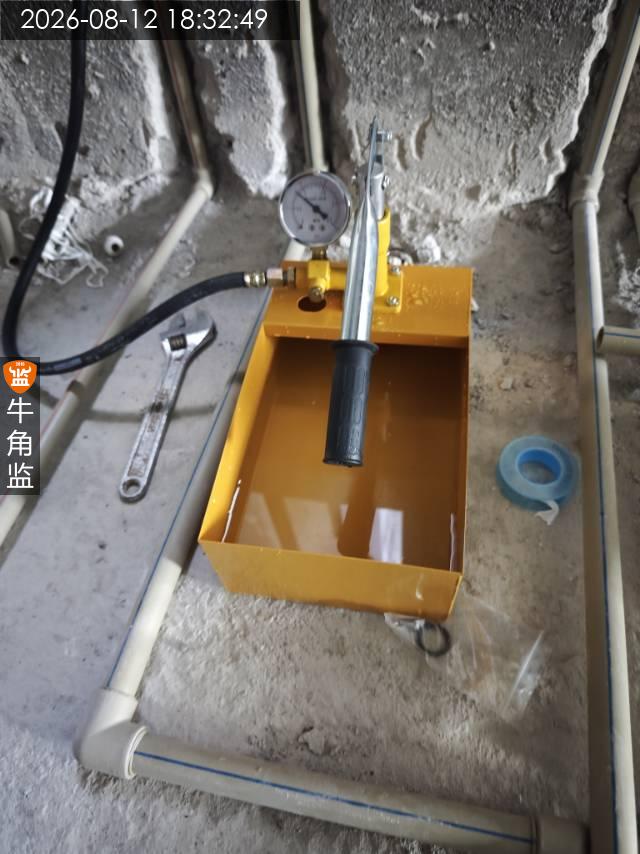

7、闭水高度不低于门槛石高度,厨卫,阳台闭水试验不应小于48小时。
