广州市旺家居装饰设计有限公司
综合指数
27.71%
监理好评率
:50.84%
配合整改率
:0.00%
业主点评
:8
臭鸡蛋率
:40%
监理评价:
2025-06-12
本次监理总结如下: 本次上门检查内容为竣工验收 1、入户门门框处施工过程中有造成划痕掉漆。整改建议:需要对掉漆位置联系商家上门进行打磨喷漆修复处理 2、次卧门开启关闭不顺畅,与门锁位置有碰撞。整改建议:需要通知商家上门重新调试户内门安装。 3、卫生间门框左侧处胶条破损脱层。整改建议:需要切割多余玻璃胶做好清洁重新补打。 4、全屋墙地砖填缝缝隙较大,多处位置填缝不到位。需要重新填补 5、入户门外墙壁需要进行油漆涂刷 竣工验收: 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
业主评价:
2022-04-18
终于到了水电验收的阶段,整体还比较满意,各项检查顺利通过,且有问题也愿意沟通解决,电工开凿整齐,电线水管按合同标准,设计沟通愉快,群里就能看到进展,很好。
立即查看
广州市名匠装饰设计工程有限公司黄埔分公司
综合指数
28.94%
监理好评率
:49.09%
配合整改率
:0.00%
业主点评
:1
臭鸡蛋率
:33.33%
监理评价:
2026-08-11
本次收边收口以及水电开槽检查 本次检查内容以及往期隐患 1.使用空鼓锤敲击检查存在空鼓。往期隐患问题已整改 本次检查情况、整改建议以及后续施工建议 1.现场四平方地线不足,要求零火地需要三线同径 2.墙面线管未进行固定,需要固定避免封槽松动空鼓。 后续施工注意事项 1、根据用电负荷选择合适规格的电线,避免过载。 2、相线、零线、地线要按规定颜色区分,便于识别和维护。 3、线管要固定牢固,排列整齐,弯曲处要符合规范。 4、强弱电布线要保持一定距离,交叉处强弱电管同时包裹锡箔纸,防止信号干扰。 5、水电路交叉时应遵循电上水下原则。 6、底盒安装平整牢固,与墙面平齐。 7、水管建议做保温棉。 8、水管穿墙需要做套管处理。 9、pvc排水管注意做好隔音处理。
业主评价:
2018-10-18
美女设计师很热情,因为自己也没有一个明确的目标,她帮我考虑了很久,出来的结果还是挺满意的,给了一些实用的建议,在水电时出了一些问题,监工处理问题有点拖拉,我也明白,他们的工地多,不过对我没什么大问题就算了
立即查看
广州碧桂园橙家装饰公司
综合指数
11.41%
监理好评率
:45.63%
配合整改率
:0.00%
业主点评
:5
臭鸡蛋率
:100%
监理评价:
2021-05-29
1现场进行油漆检查工作,无人施工 2灯光检查墙面涂刷情况,存在少量坑洞沙眼疙瘩情况,已做好标记,建议点补整改。小房间墙面挂件有坑洞建议修补。 3开关插座检查合格,无缺线情况和错位情况,跳闸检测正常。开关对应,灯具无断档,光源正常使用。 4卫生间门安装后做好收边处理。厨房门有少量晃动建议调整
业主评价:
2021-01-10
工长最初是左工长,知道了我请第三方态度特别恶劣,总想偷工减料张口要钱,哪怕是套餐里包含的项目也忽悠我们,还不听整改意见,和他吵了一架后更换了邹工。邹工长算是个大大咧咧的人吧,态度是不错,但是做事不上心,没有和施工的一线工人交代清楚,导致我的想法不能被工人执行,中间需要返工耽误工期,做事没啥条理,不知道提前做准备,做完一步才想起下一步要准备啥,导致施工进度很慢。
立即查看
广州三星装饰公司
综合指数
40.49%
监理好评率
:61.97%
配合整改率
:0.00%
业主点评
:3
臭鸡蛋率
:0%
监理评价:
2019-11-20
现场进度为安装阶段,检查发现墙面木饰面收口粗糙,缝隙过大。主卧天花油漆凹凸不平,阳台推拉门门扇安装不垂直。
业主评价:
2018-11-02
装修前期一直都比较顺利,到贴地砖的时候比较曲折,期间还因为客厅地砖有问题还要返工,这样就工期延迟了,施工还是不错的,公司的管理还要加强,基本没有装修公司主动监管,只有我有问题的时候才会加紧监管。
立即查看
广州市两手硬装饰工程有限公司
综合指数
26.58%
监理好评率
:41.74%
配合整改率
:0.00%
业主点评
:27
臭鸡蛋率
:35.42%
监理评价:
2026-08-11

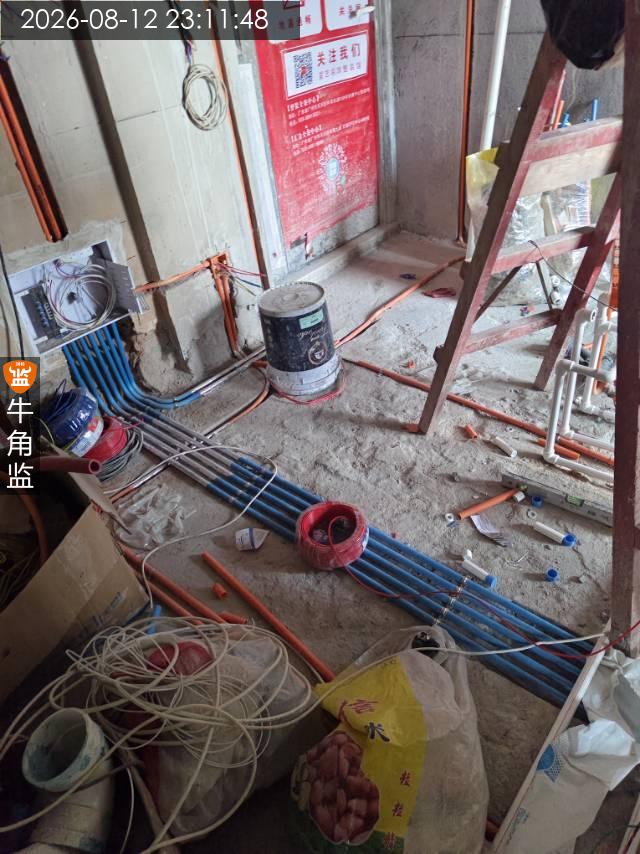

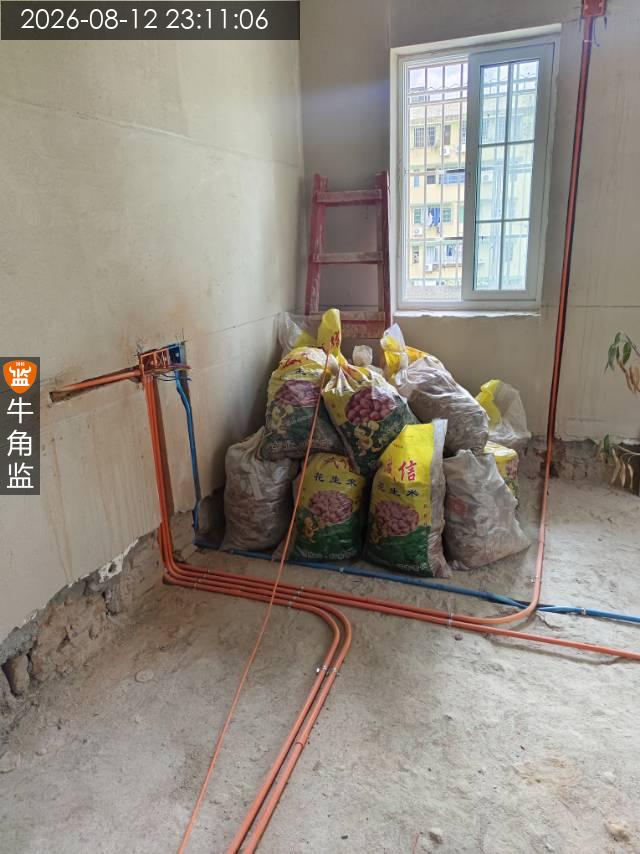

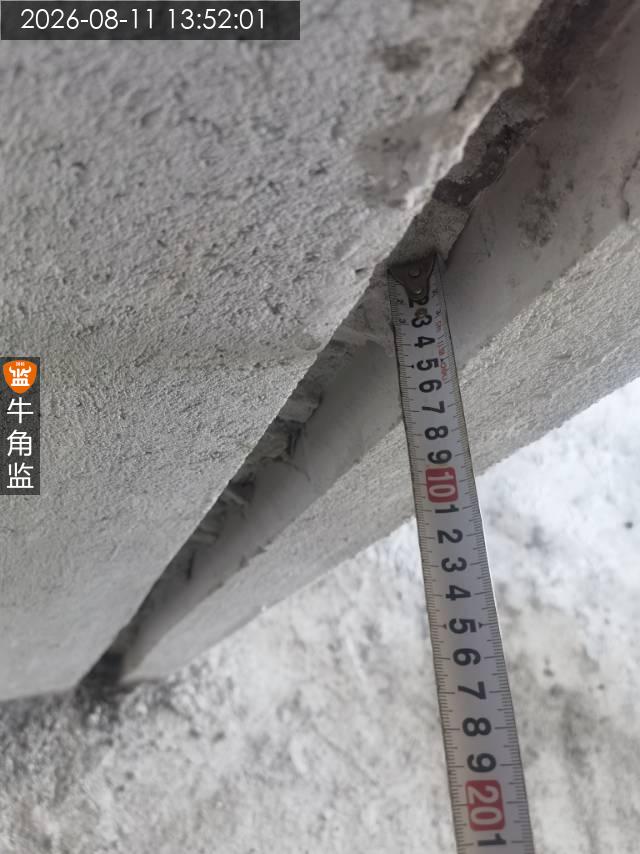

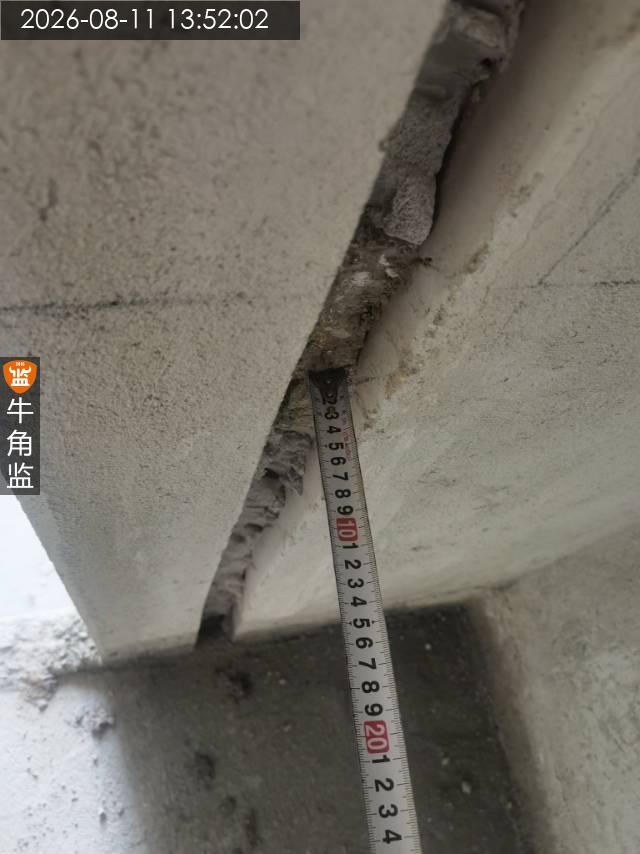

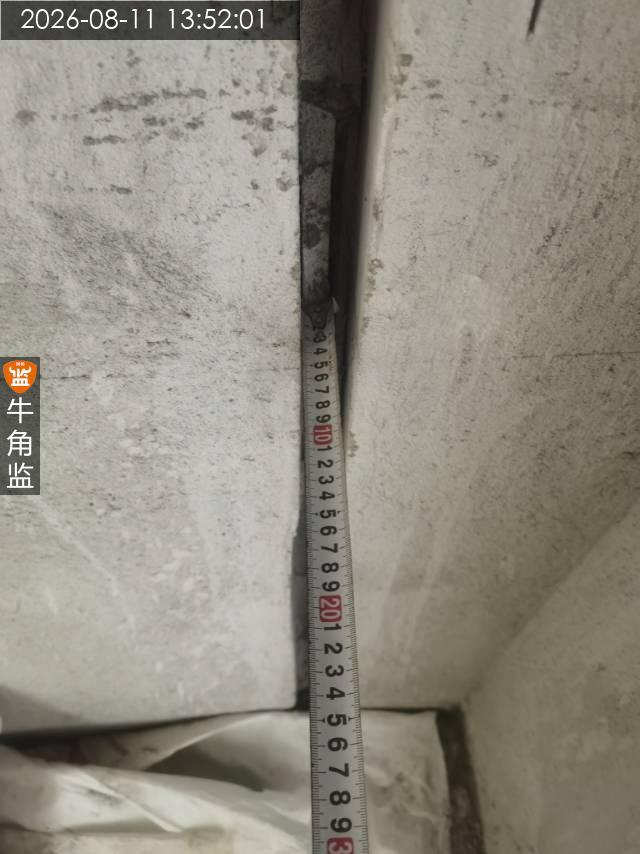

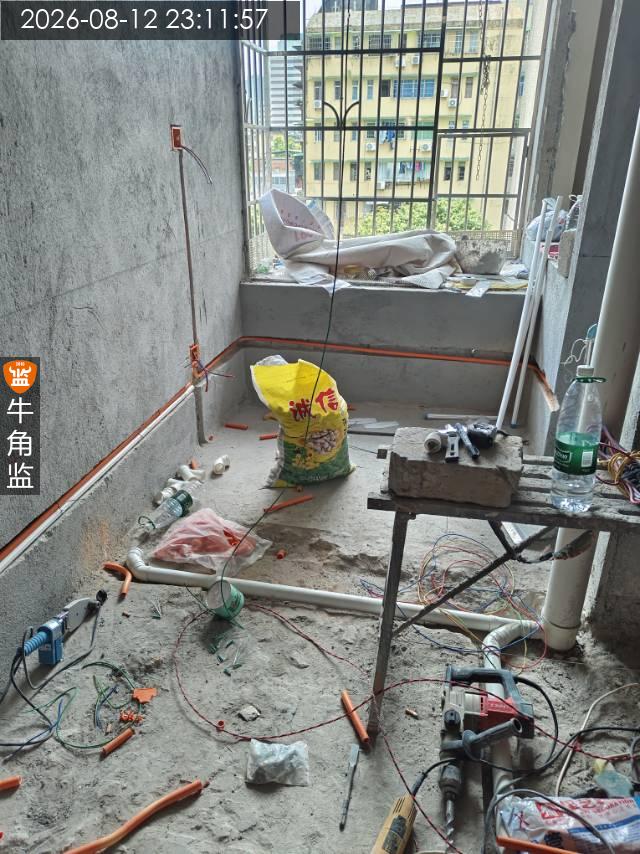

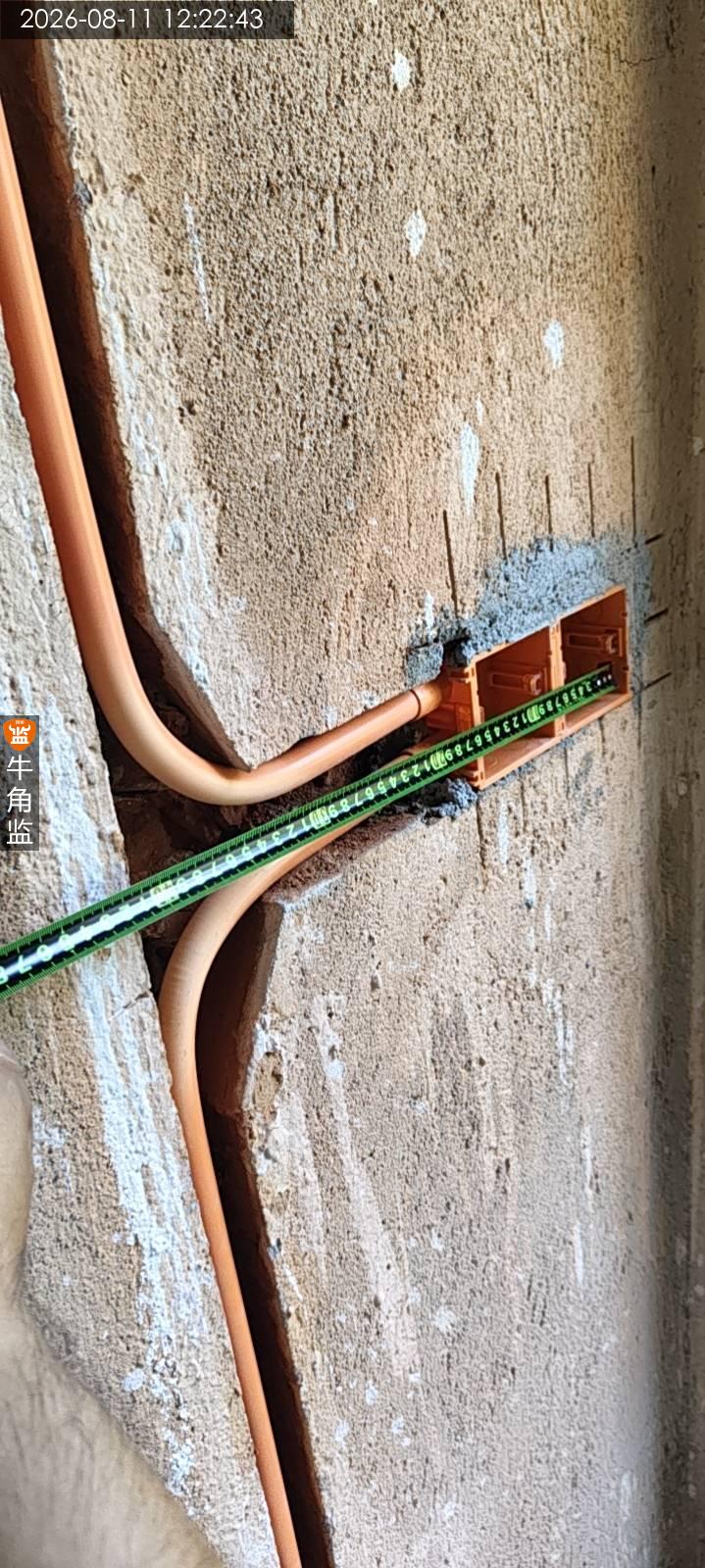

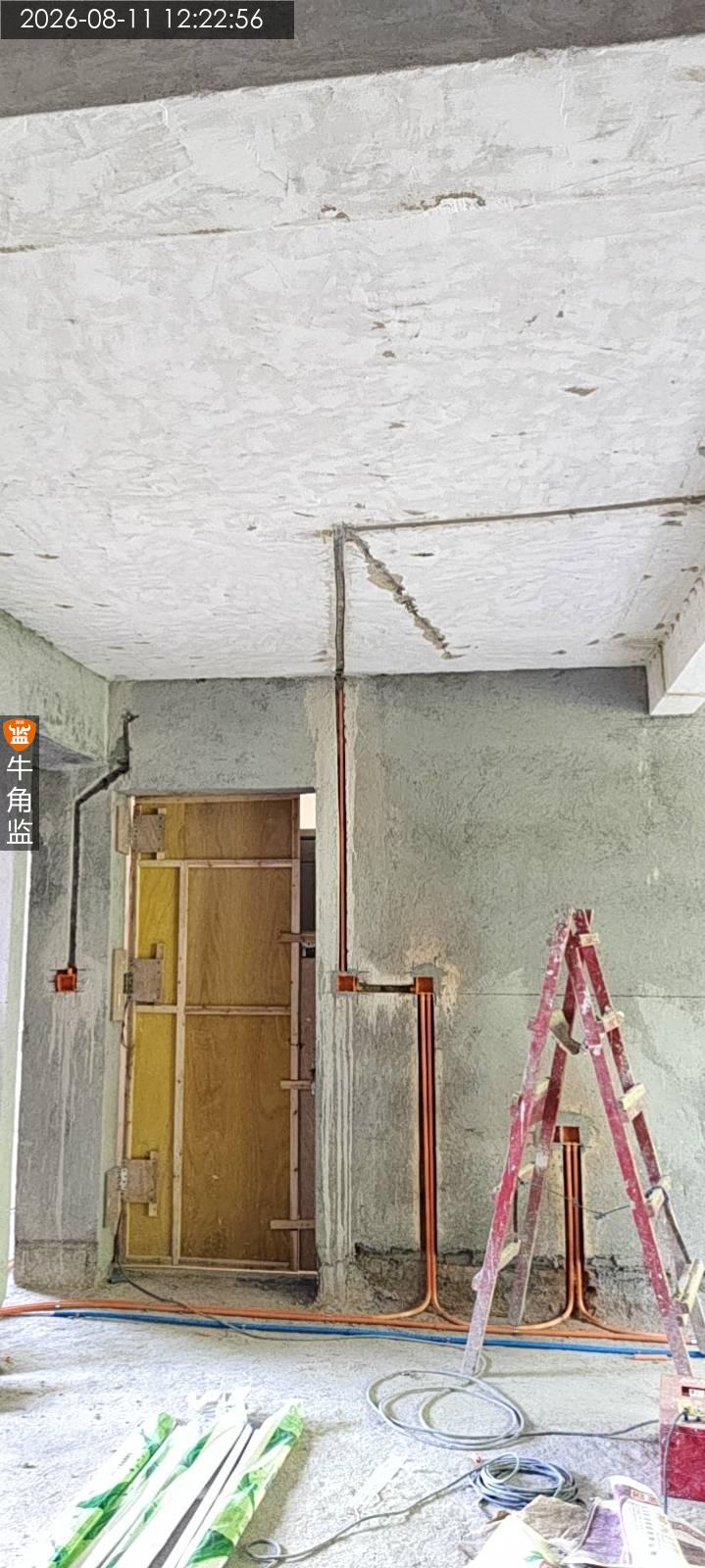

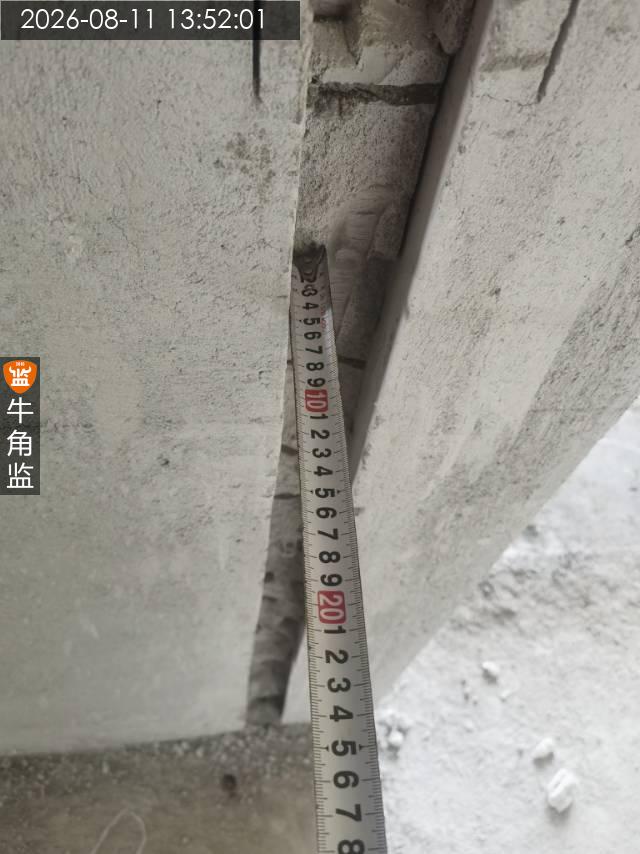

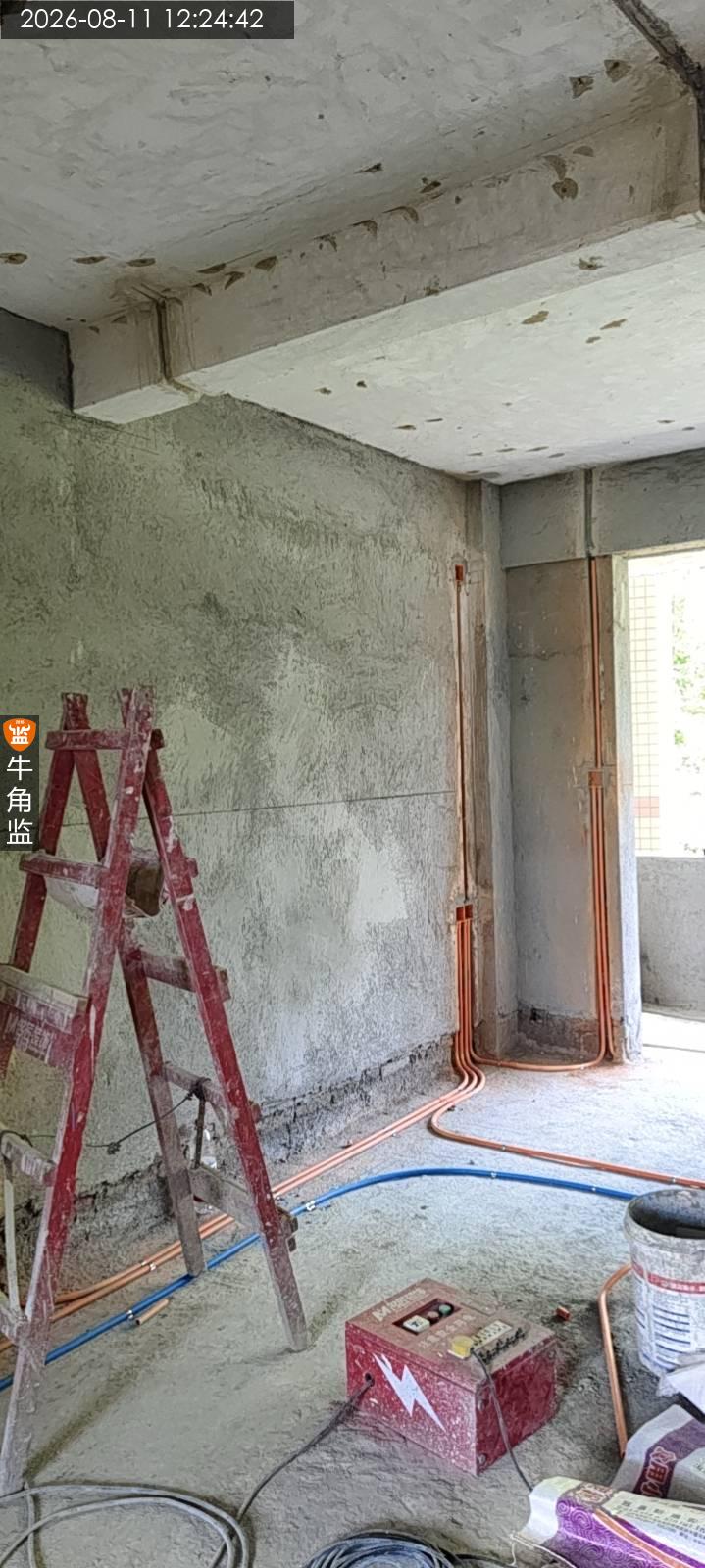

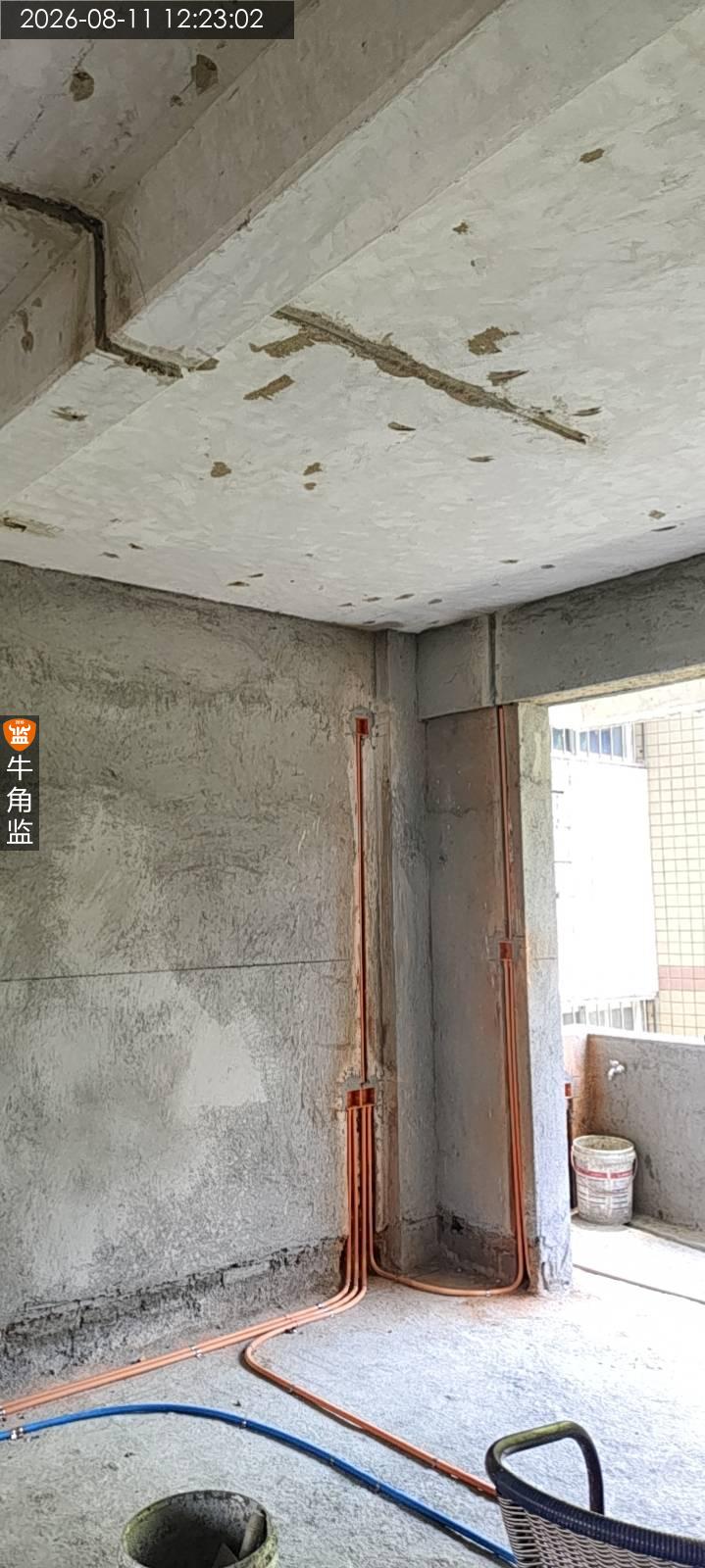

现场检查是水电阶段,本次检查是开槽 下次计划上门检查水电 现场有施工单位进行水电布管,和厂家入场安装空调 本次检查发现的问题 1、现场有钢筋外露破坏的情况,要求禁止线管穿梁,禁止破坏承重墙,禁止切割钢筋,遇梁,柱子,承重墙,剪力墙需用黄腊管穿线开浅槽布置。 2、现场新砌墙体要双面开槽的现象,会破坏墙体的牢固度需要整改修复,要求墙体小于15cm严禁双面开槽。 3、沉箱禁止使用建筑垃圾回填,若选择回填采用轻质陶粒, 陶粒与水泥沙宜为 8:1:3 搅拌踏 实或沉箱架空处理。(要求使用陶粒回 填或架空工艺, 使用陶粒回填当中要求与水泥砂浆搭配使用,否则后期容易造成下沉等问题。) 后续注意事项 管与管间距不应小于 2cm ,强电与弱电间距不应小于 20cm。 管卡间距应设置 60cm-90cm 、拐角处每隔 20cm 使用一个管卡。 分线盒设置合理,墙面线管黄腊管用铜丝固定。 厨房、卫生间、用水区强电走天花,灯线及其他垂线套波纹管。 强电与水管交叉处,强电线管压水管、天花铺设水管在下、线管在上。
业主评价:
2025-01-18
1,施工一般,比如: 新砌墙歪的,白色美缝有黑边,浴室积水 2,管理一般,比如: 柜子进场前,没工人铲美缝,必须我自己去铲;未及时做美缝,导致出现问题,光因此都延误了3周工期 3,态度一般,比如: 日常出现问题、协调,项目经理已读不回,下次当场问,就糊弄一下,后面还是一样的 4,找了第三方监理,牛角尖,监理发现的90%问题,两手硬都已读不回,坚决不改 5,主材拉胯,比如: 浴室柜尺寸搞错,又耽误两周改,
立即查看
广东星艺装饰(集团)有限公司
综合指数
23.42%
监理好评率
:41.21%
配合整改率
:0.00%
业主点评
:11
臭鸡蛋率
:47.54%
监理评价:
2026-08-12

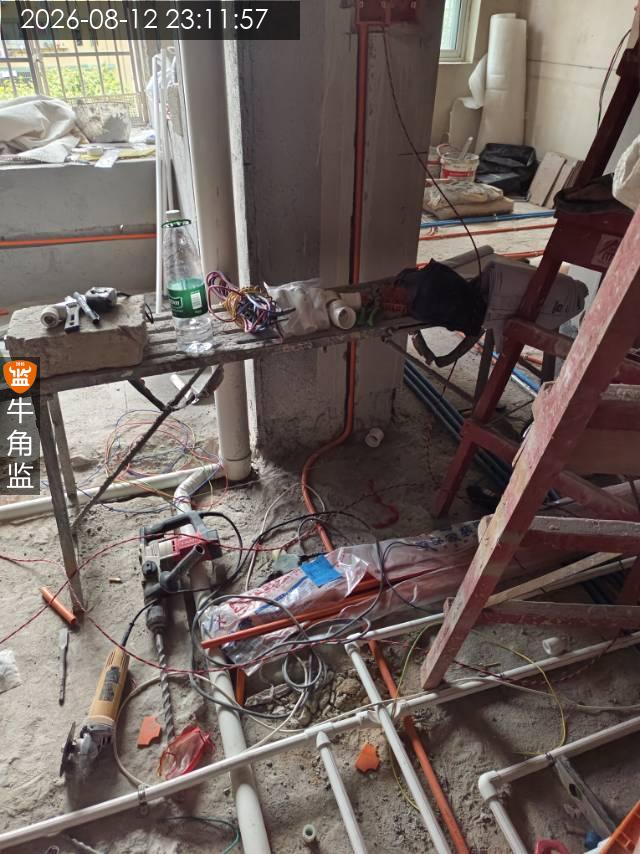

本次水电检查 本次检查内容以及往期隐患 1.进行水电检查,空鼓锤敲击检查墙面,往期隐患问题未整改完毕。 本次检查情况、整改建议以及后续施工建议 1.开槽位置临近批荡存在空鼓情况,水电验收时统一进行标记,需要切割打除后重新批荡。 2.墙体开槽存在穿透情况,后续需要进行修复处理。 3.水电交叉处水管压了强电管,线管接口位置需要进行打胶。 4.墙面线管未进行固定,需要固定避免封槽松动空鼓。 后期施工注意事项 1、漏电保护器要能正常跳闸,确保用电安全。 2、注意排水管道排水是否顺畅,有无堵塞、渗漏情况,马桶排污管孔距,地漏到墙面距离。 3、电线线头要做好绝缘处理,防止短路。 4、施工完成后要对水电设施进行保护,防止后续施工损坏。 5、安装完水管后要进行试压,确保无渗漏。 6、厨房卫生间排水管如果是PVC管道 需要做降噪处理。 7、水电验收前不要封巢、水管打压由厂家或者施工单位打压测试。 8、现场电线需要做通路或者电阻测试,需施工单位配合。
业主评价:
2023-05-09
这个梁圣林设计师水平差,业务沟通能力都是负分,从设计到跟进现场基本上都没见到人,而且居然还敢骂业主,这种人真的是给星艺丢脸
立即查看
广州诺艺装饰公司
综合指数
35.57%
监理好评率
:42.28%
配合整改率
:0.00%
业主点评
:3
臭鸡蛋率
:0%
监理评价:
2026-08-11

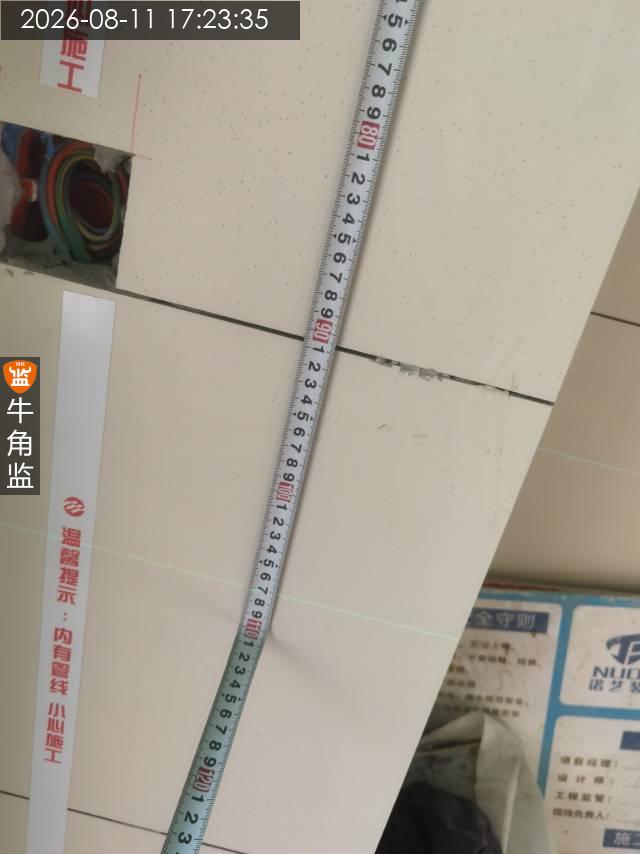

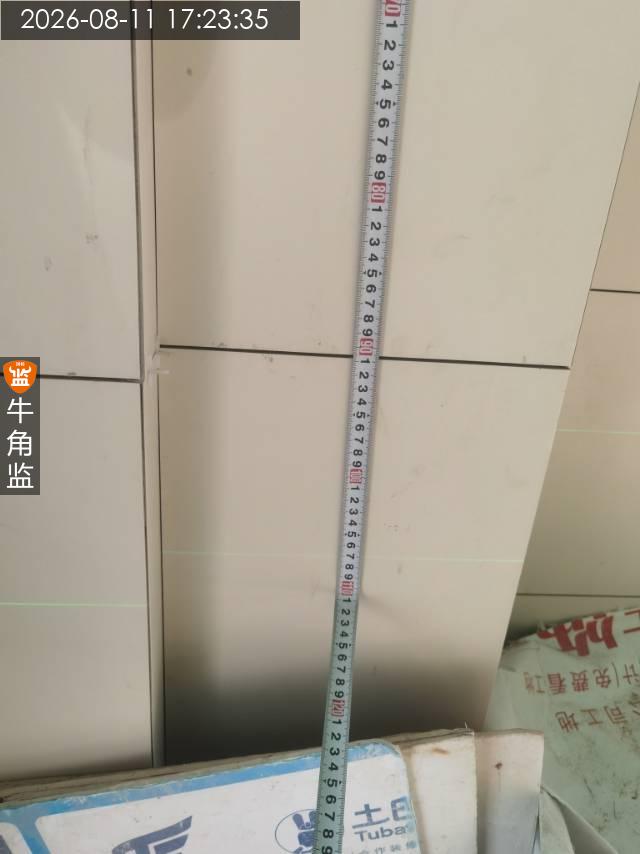

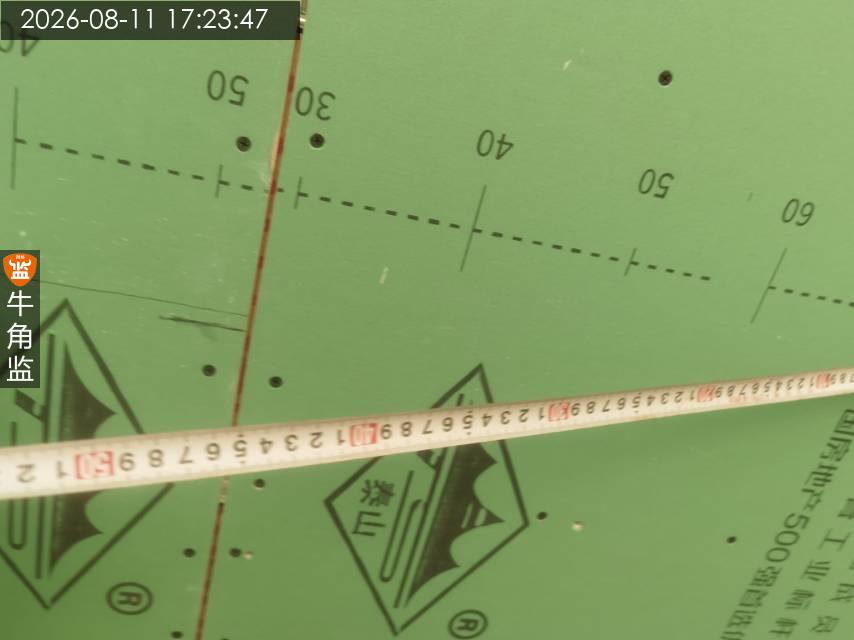

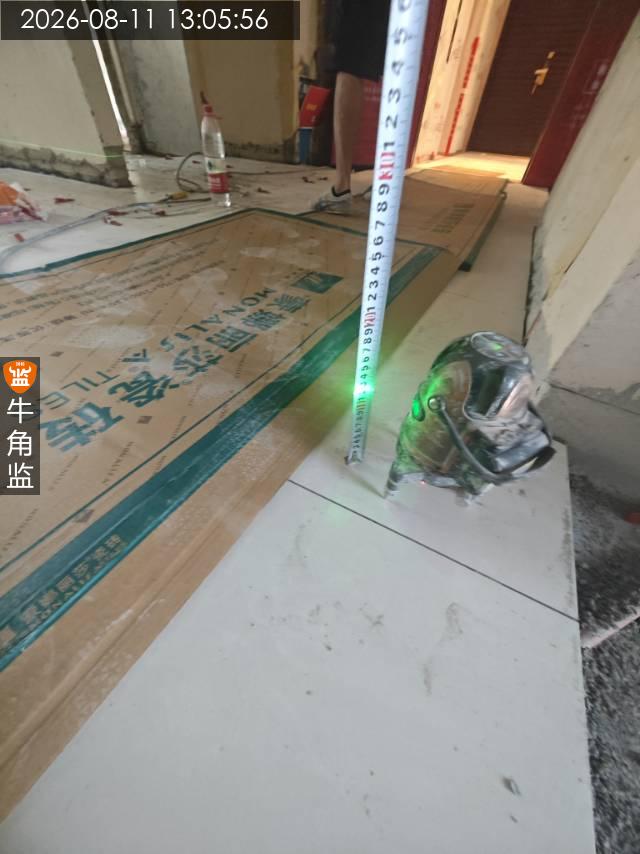

本次泥木施工内容检查以下 1、木工封板错缝检查正常符合。 2、木工固定龙骨间距正常符合。 以往问题检查 问题注意处理 本次发现问题整改建议 1、靠厨房这边封板局部有些不平误差。 ;整改建议:需要注意调整或后期扇灰找平石膏修正处理。 2、卫生间门口吊顶边局部不稳定,吊顶需要注意后期挂东西区域。 ;整改建议:门口吊顶注意加螺丝加固处理。需要注意沟通后期一楼那些地方需要安装打螺丝挂东西类的做好加固处理。 施工建议 阴阳角需设置阴阳角条,收口美观顺直。墙面建议满挂纤维网,一遍腻子使用耐水腻子,强度较高,防开裂性能较强。天花收缩缝使用绷带粘接防止开裂。
业主评价:
2022-03-04
地面处理厚度预先考虑不够充足,其他较满意。
立即查看
广州靓家居装饰公司
综合指数
13.85%
监理好评率
:37.22%
配合整改率
:0.00%
业主点评
:8
臭鸡蛋率
:81.82%
监理评价:
2026-01-08
本次竣工检查 1,检查墙面有污染,需要油漆修补处理。 2,油漆面天气干燥,有开裂现象,后期需要铲除开裂的腻子,重新修复处理。 建议 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
业主评价:
2022-10-13
施工工期特别长,完全超出合同约定限期。工人做事很粗糙,每次检查都一堆问题,装修公司监理基本不会检查
立即查看
广州恒艺装饰公司
综合指数
12.02%
监理好评率
:48.08%
配合整改率
:0.00%
业主点评
:4
臭鸡蛋率
:0%
监理评价:
2020-11-23
1,现场油漆问题还是有较多砂眼,流坠,开裂等问题没有处理,现场师傅修补了腻子,待干后再进行打磨刷漆处理。 2,鞋柜侧板明显磕损问题,建议更换板材。收口后面安装好后统一进行打胶收口处理。客厅有一条玻璃胶打得不顺直,较影响美观。铰链安装正常。
业主评价:
2019-12-25
目前阶段工头还是比较配合的,虽然多少有点小问题,但需要改动的地方都能有商有量,希望后面的施工也能顺利
立即查看
广州九艺装饰公司
综合指数
15.35%
监理好评率
:61.39%
配合整改率
:0.00%
业主点评
:3
臭鸡蛋率
:100%
监理评价:
2026-08-11

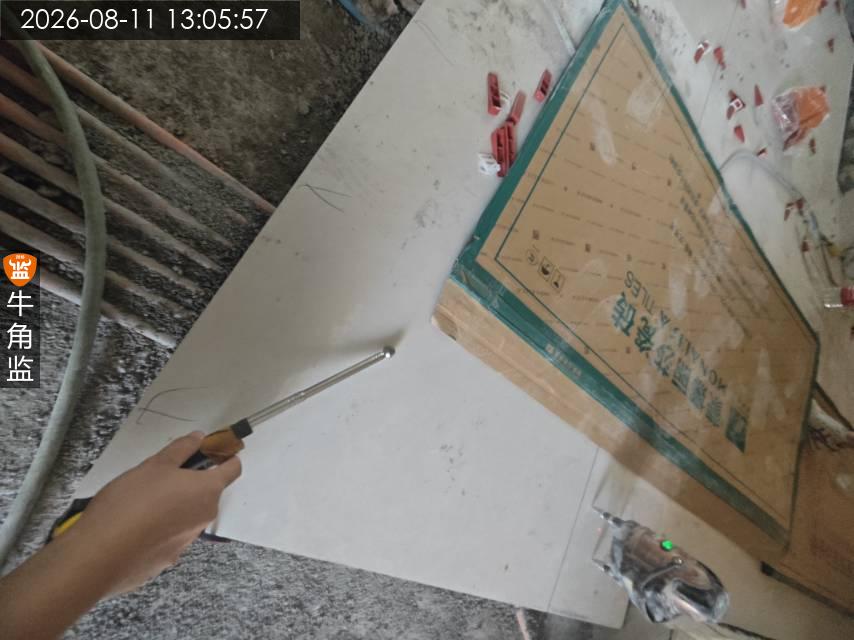

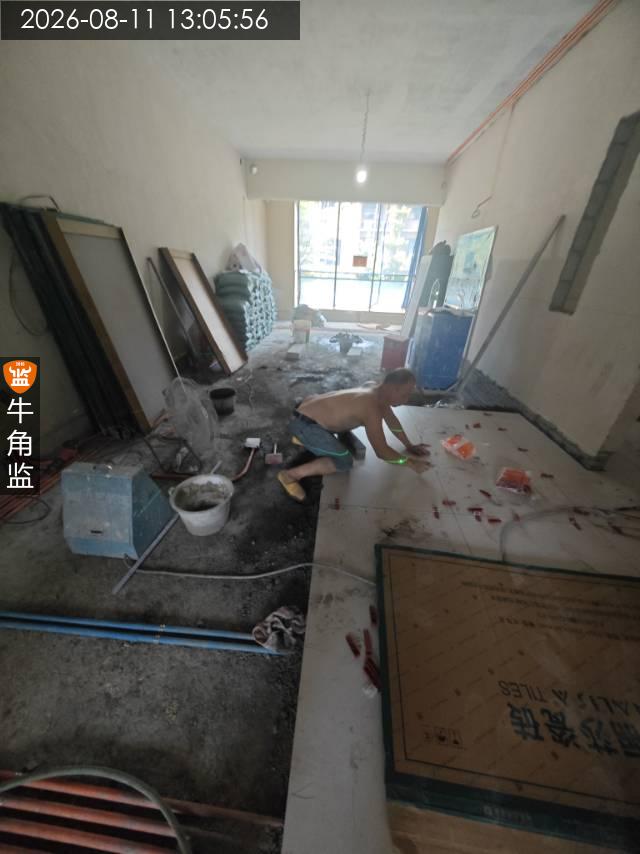

本次泥工巡检情况 1,现场一泥工师傅施工,与师傅对接验收工艺规范。 2,检查砖与砖之间缝隙均匀,缝隙内水泥需要清理干净。 3,地砖铺贴完本后需要覆盖保护膜,防止划痕污染。 建议 4,满浆铺贴地砖不允许空鼓,墙砖且空鼓块数不超过每自然间总数量的5%
业主评价:
2018-11-02
总体来说还能接受,整改后终于完工了,项目经理还不错,但还是要自己多盯着工人才能把装修质量提高,不太满意的是墙体有点不平,不知道是砌墙还是批荡的问题,还有水电一般
立即查看
